รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: มัณฑนา บางนา กม.15 | MANTANA Bangna km 15 (234/41)รายงาน: รายงานการตรวจบ้าน -มัณฑนา บางนา กม.15 | MANTANA Bangna km 15 (234/41)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 9 ม.ค. 2023

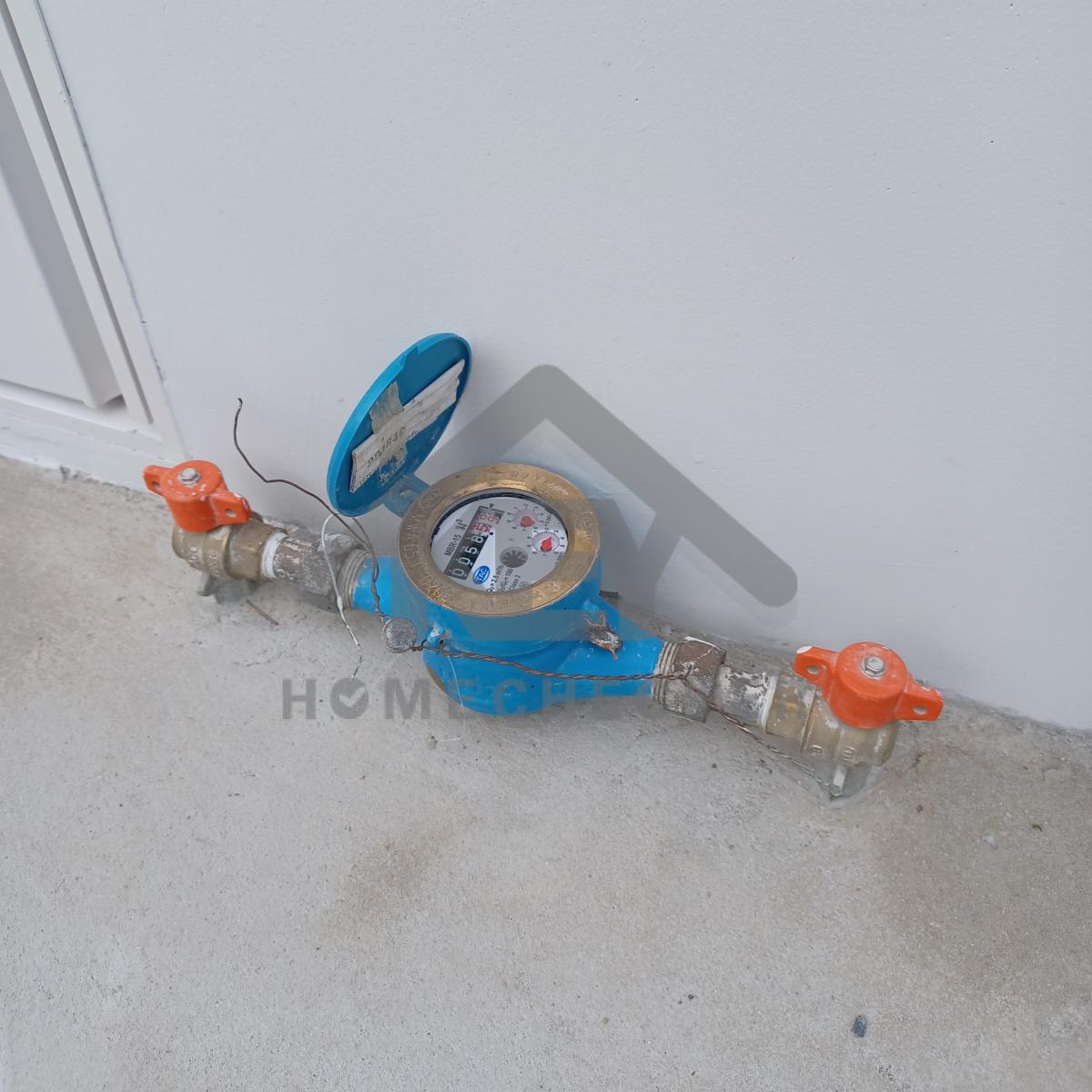

1. งานประปา ปั้ม และสุขาภิบาล
งานเรียบร้อยดี

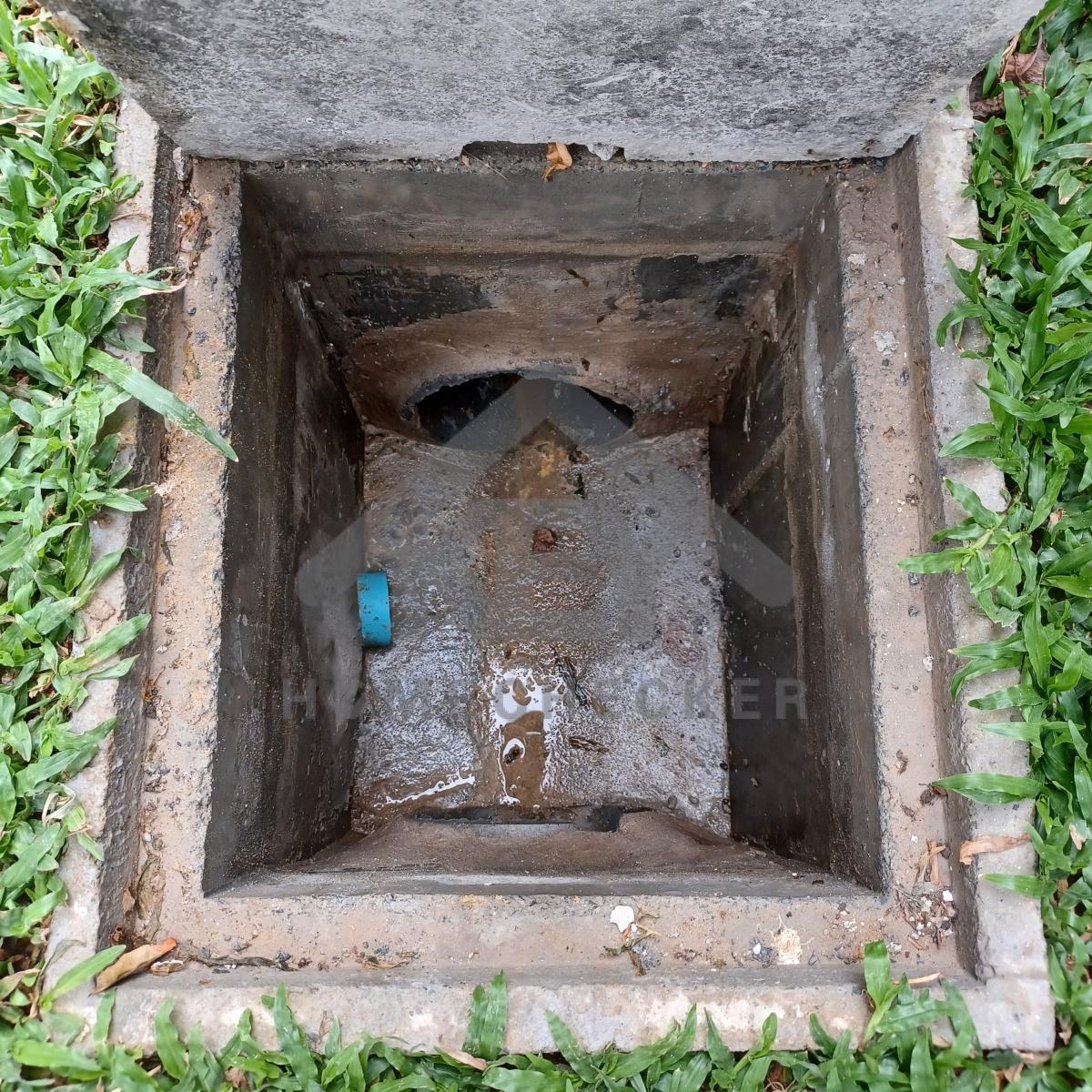

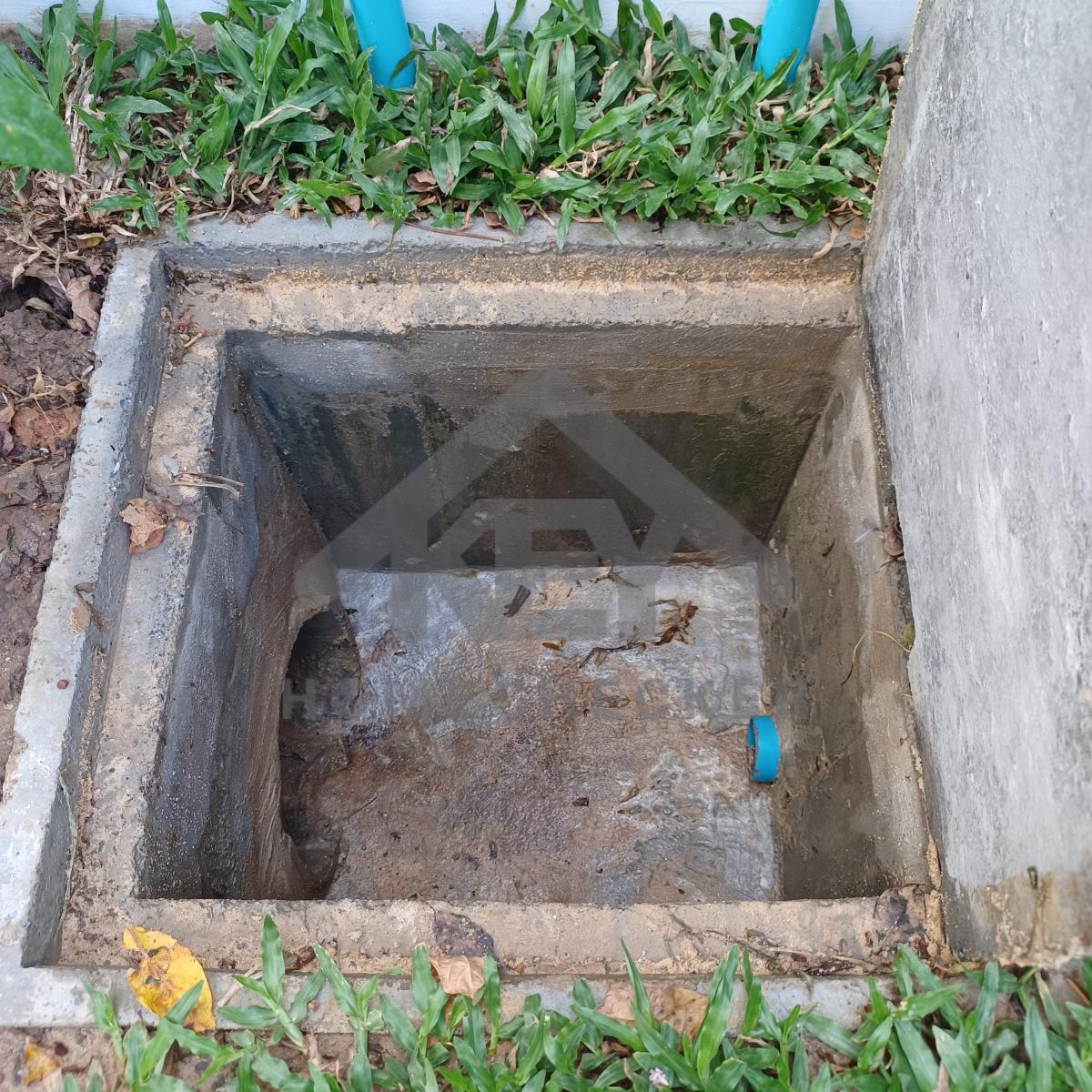

* บ่อพักและท่อระบายน้ำด้านหน้ามีน้ำเอ่อล้น ตรวจสอบท่อระบายน้ำสาธารณะ
แก้ไข ฝาบ่อพักแตก เปลี่ยนใหม่
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

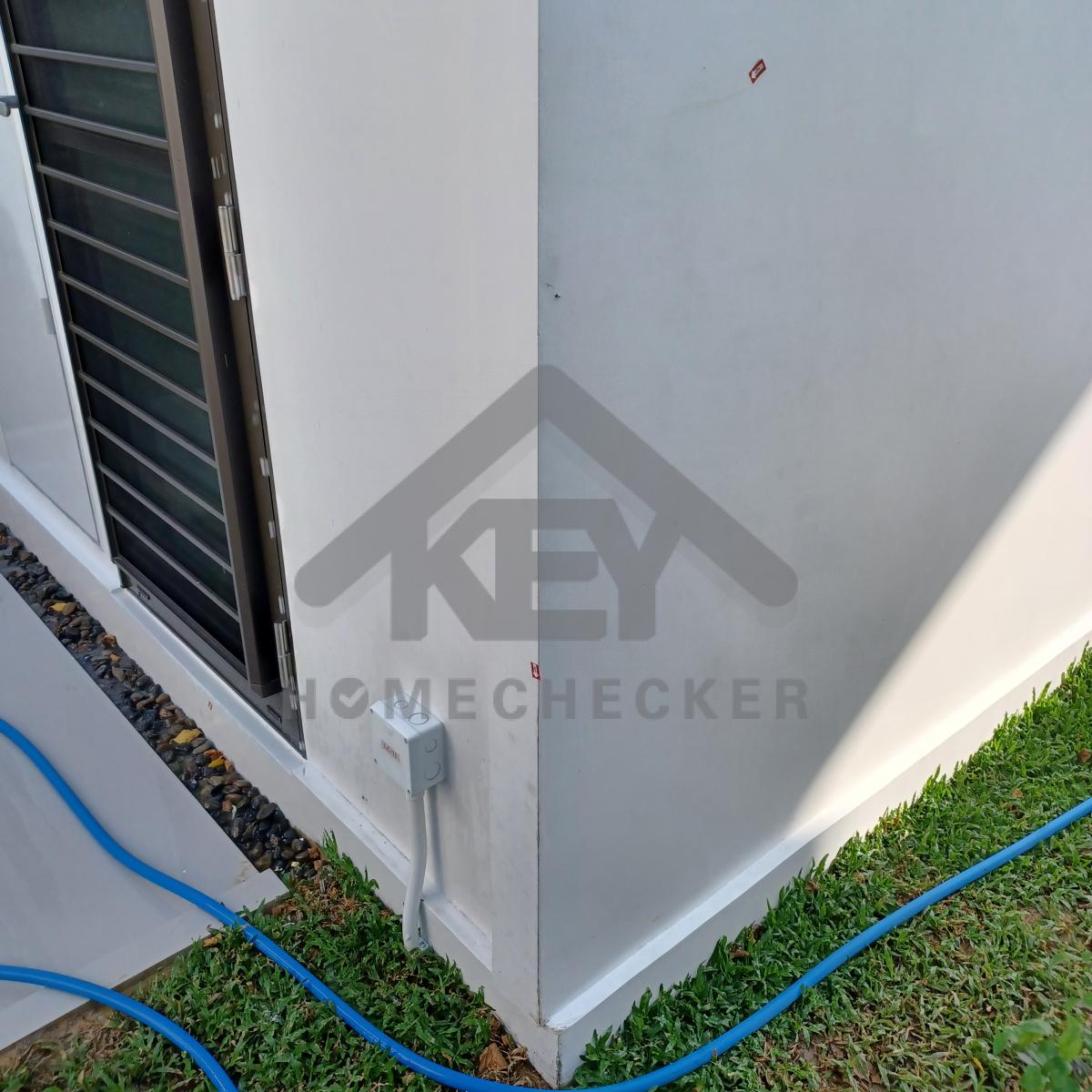

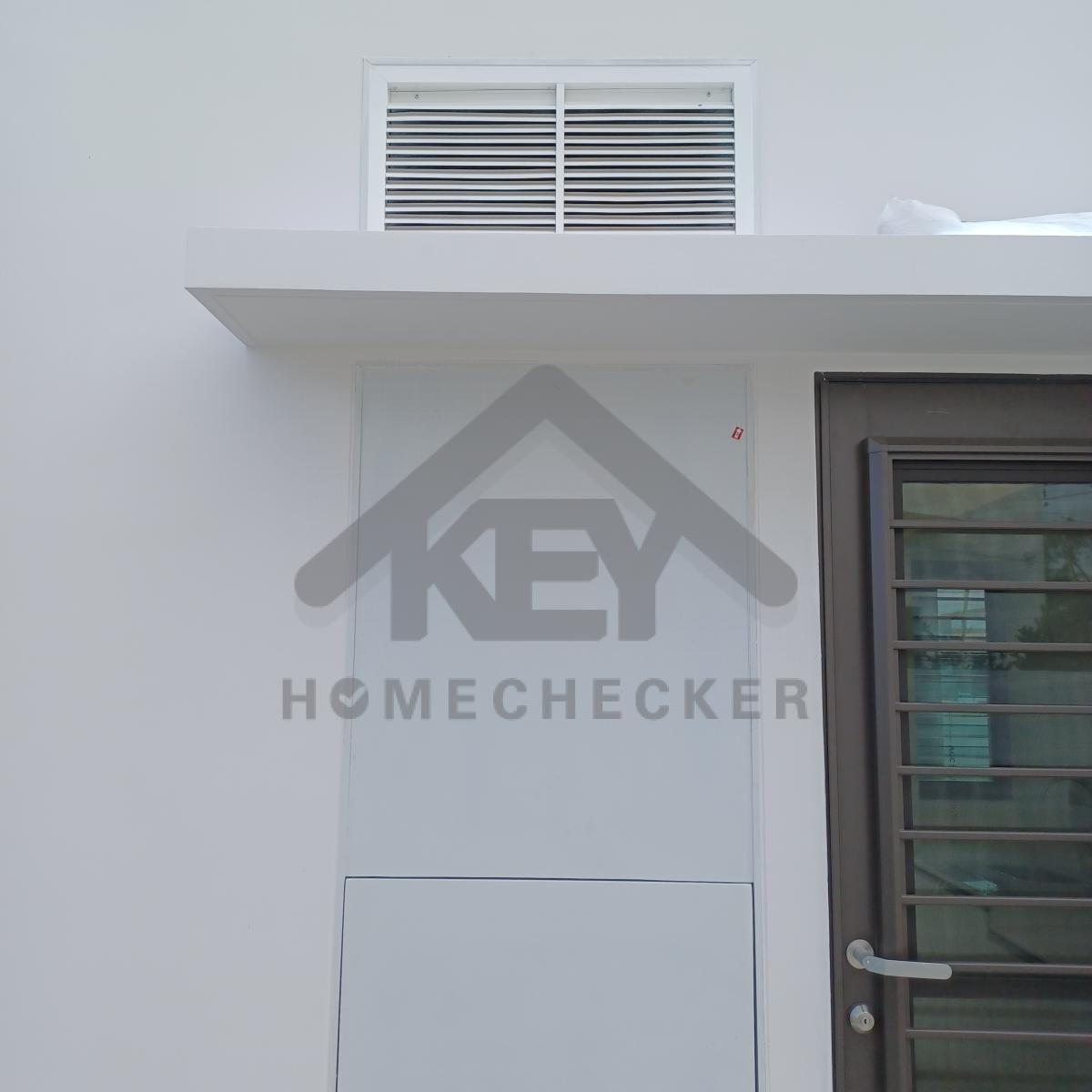

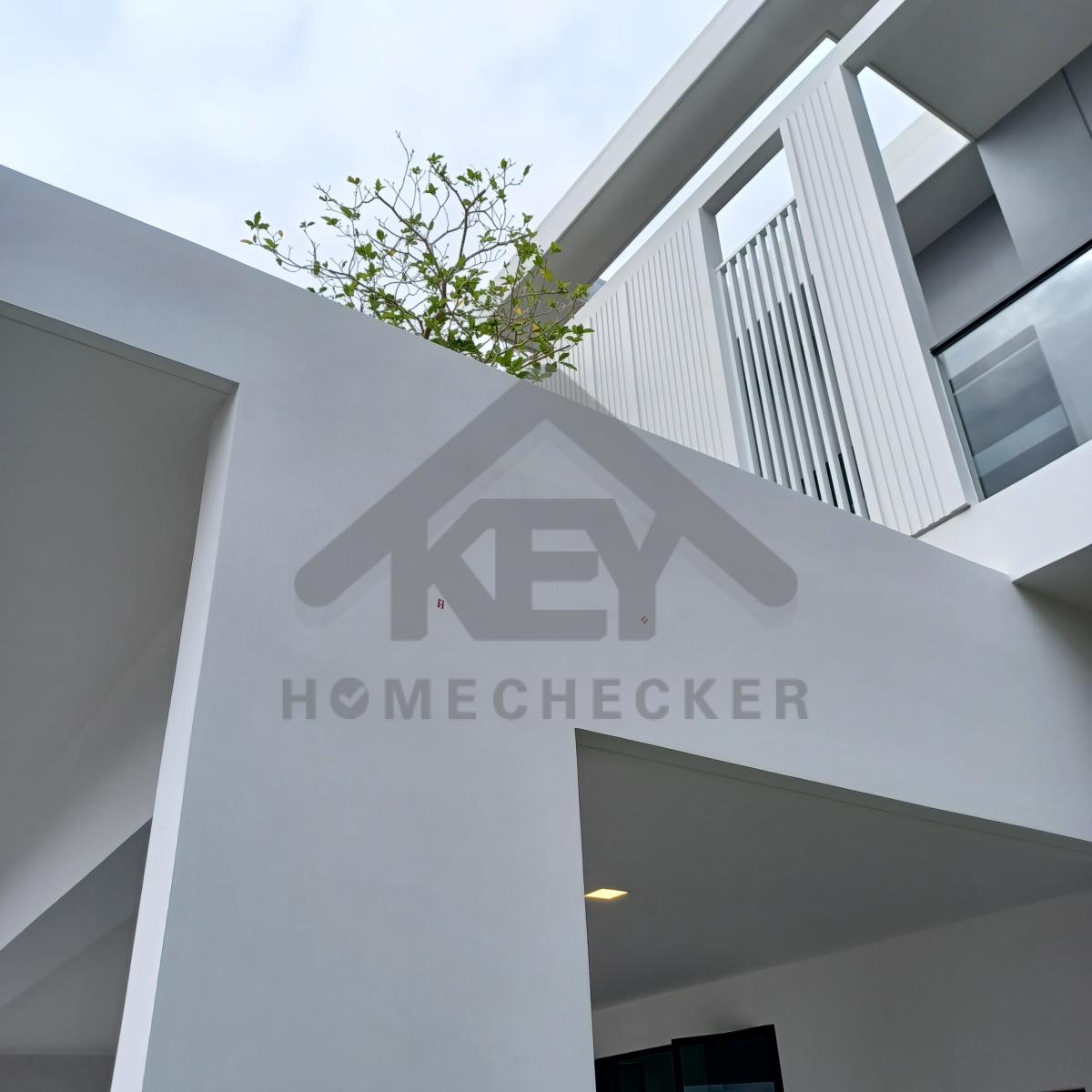

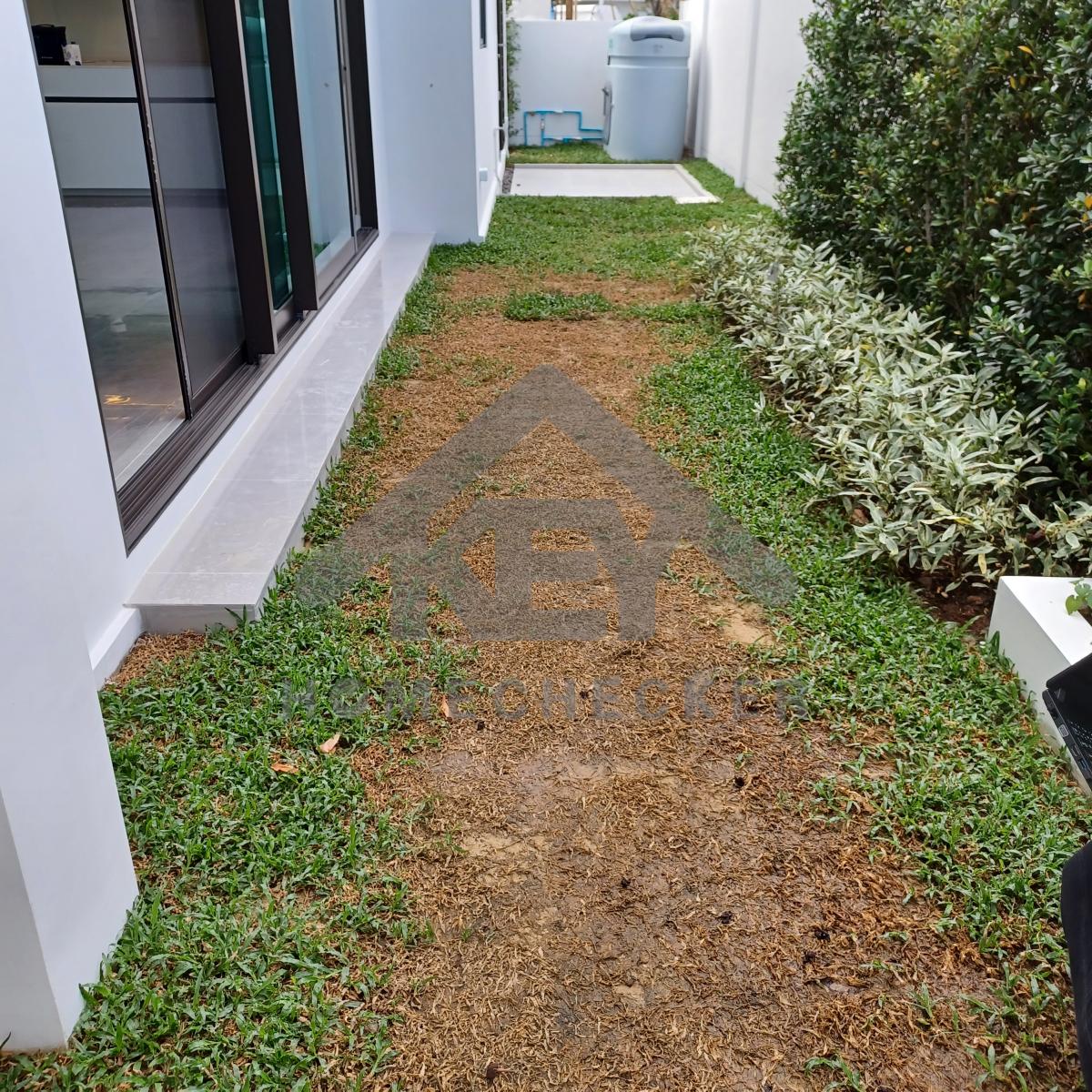

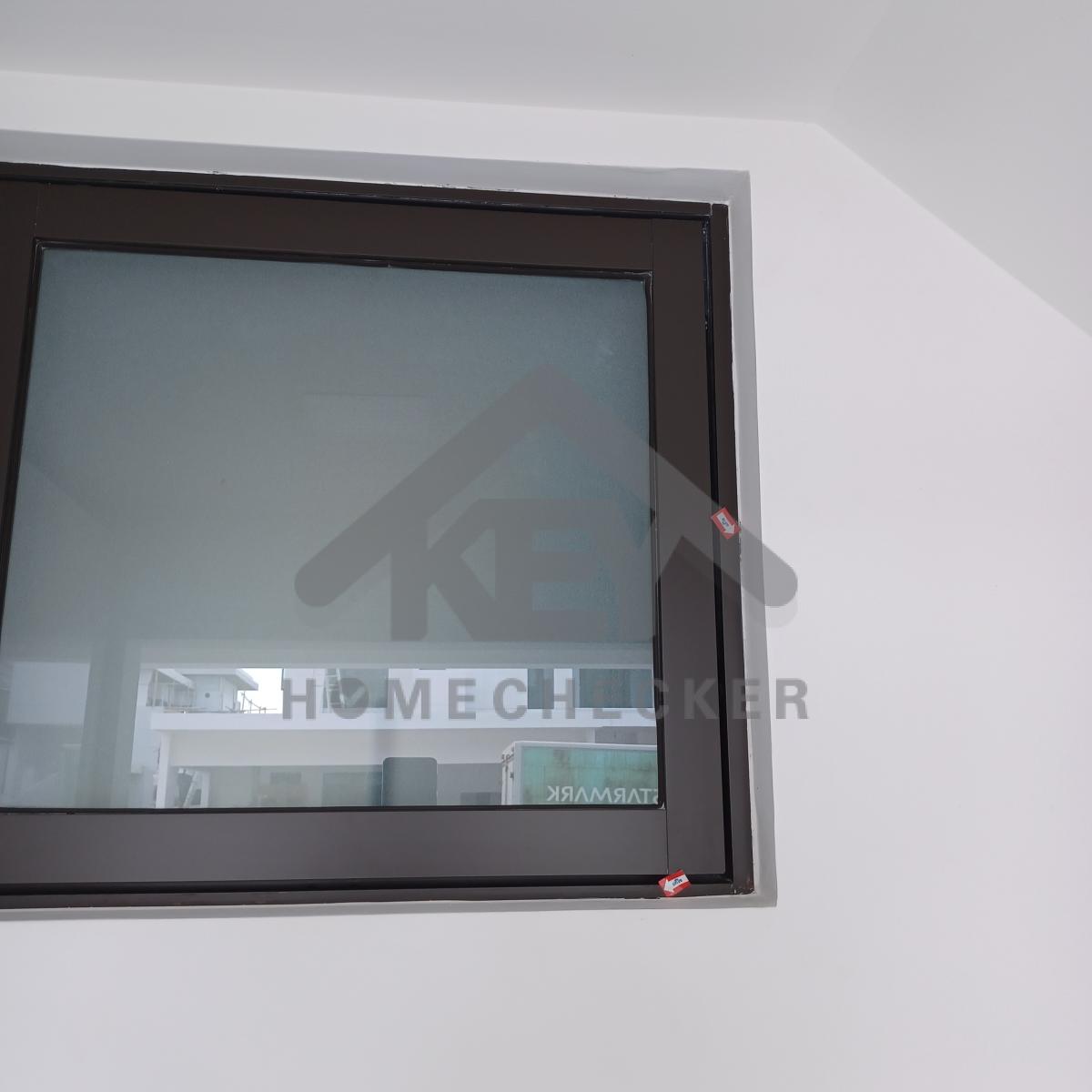

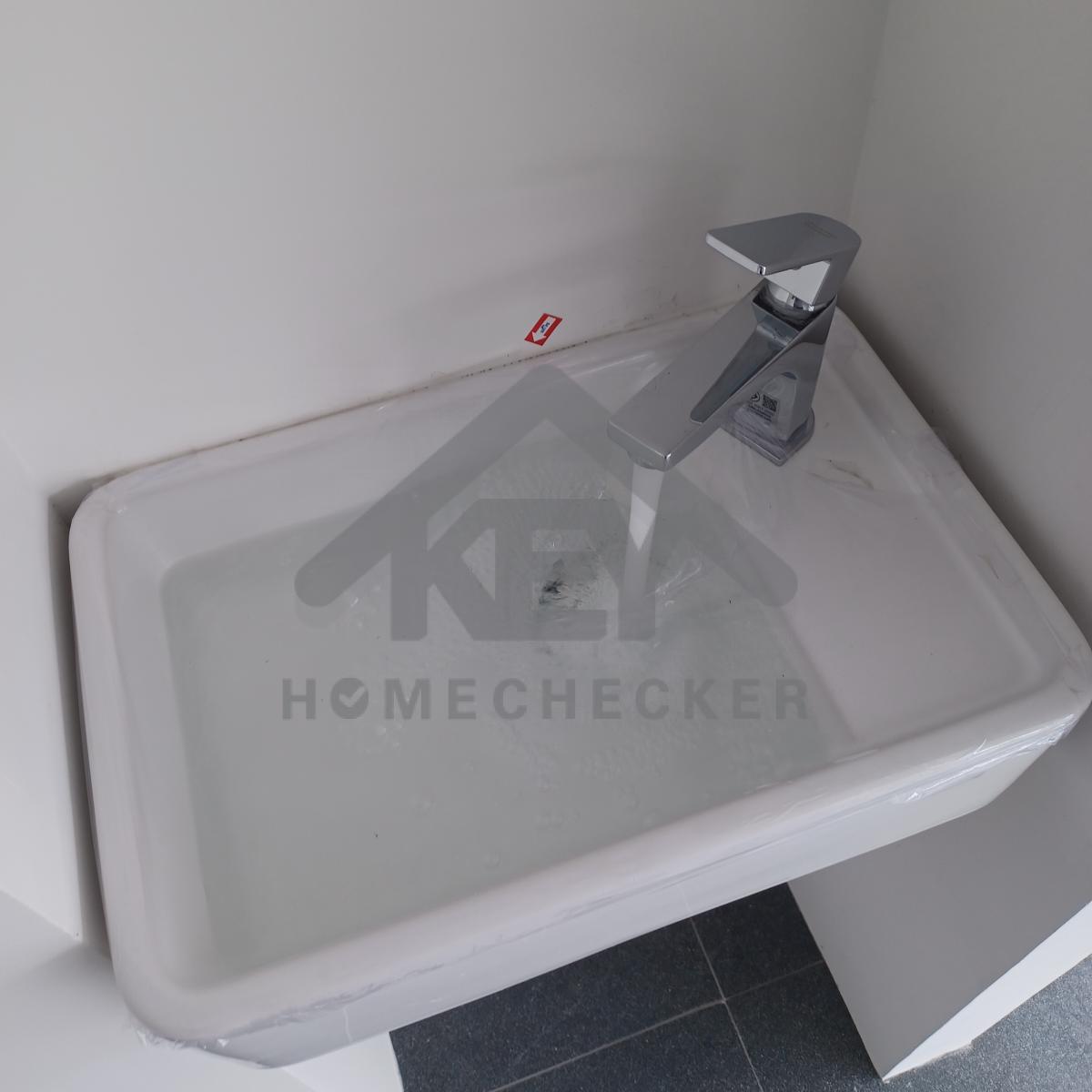

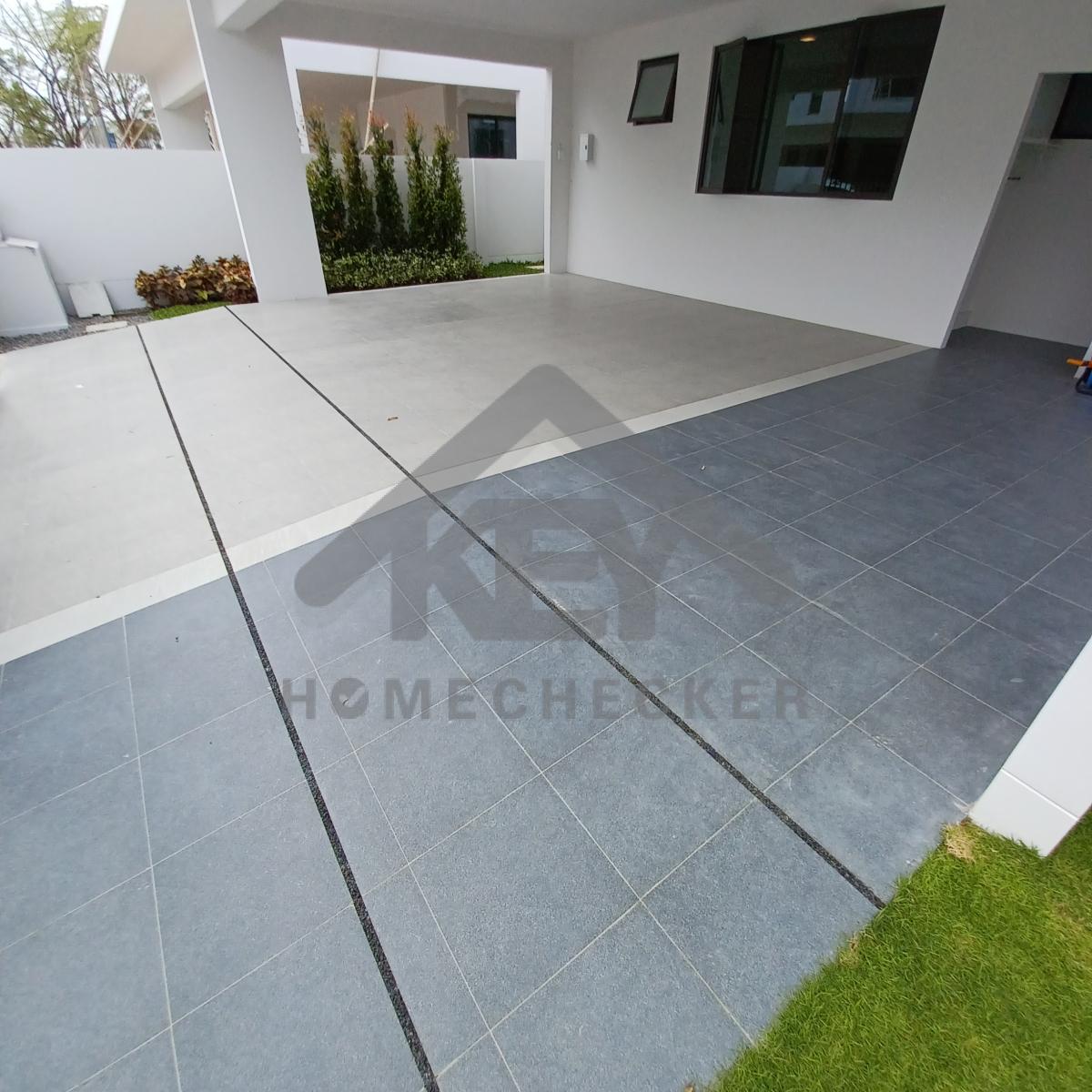

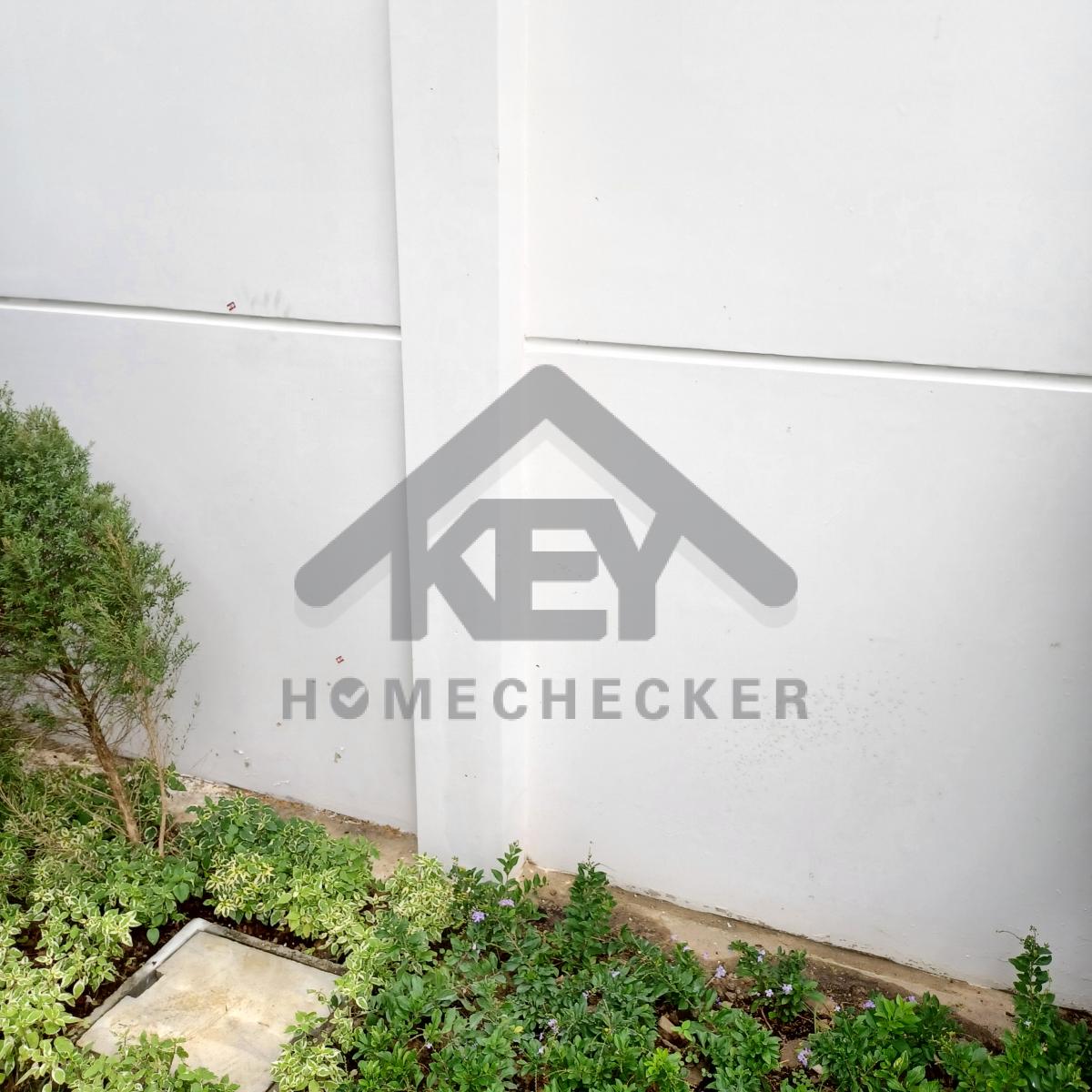

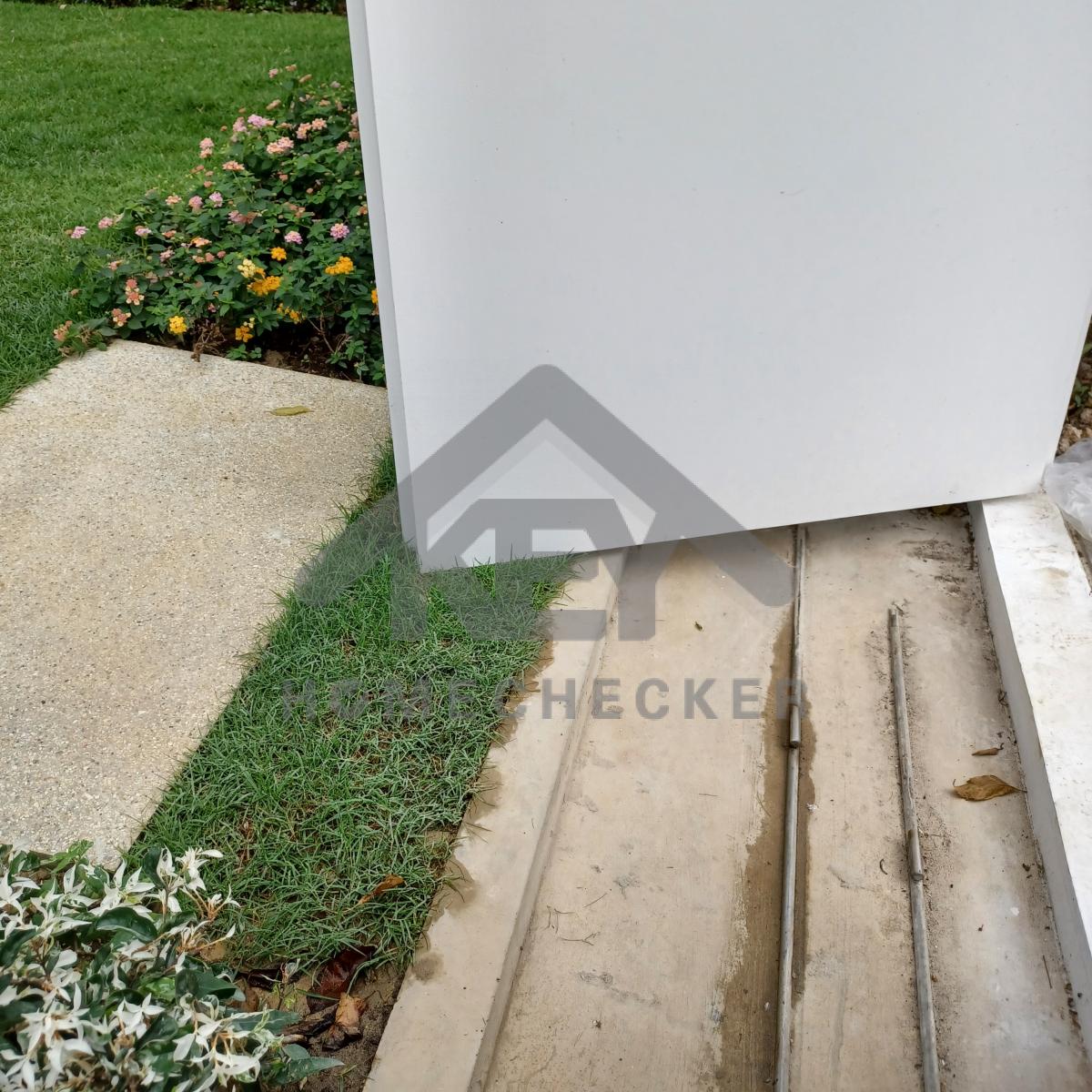

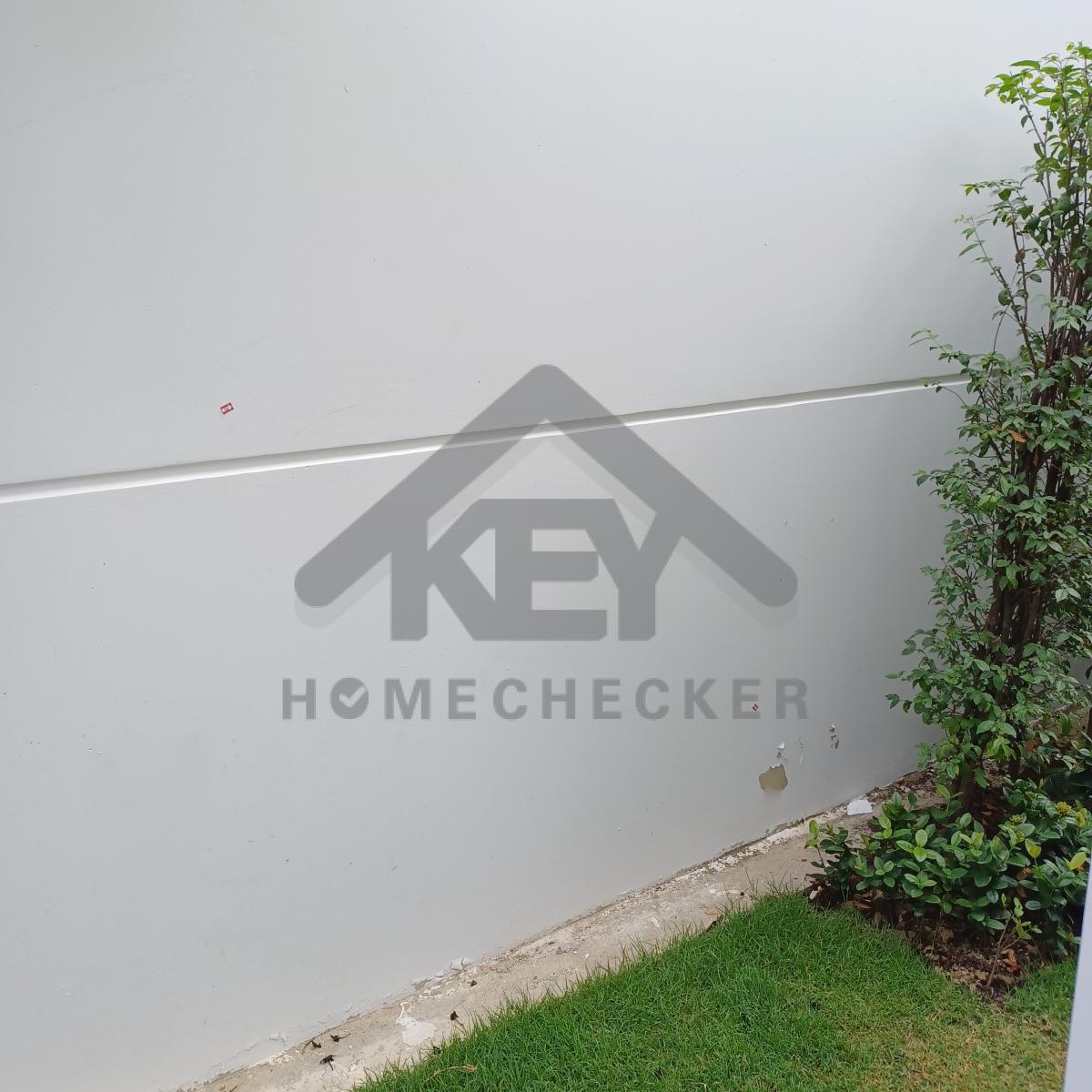

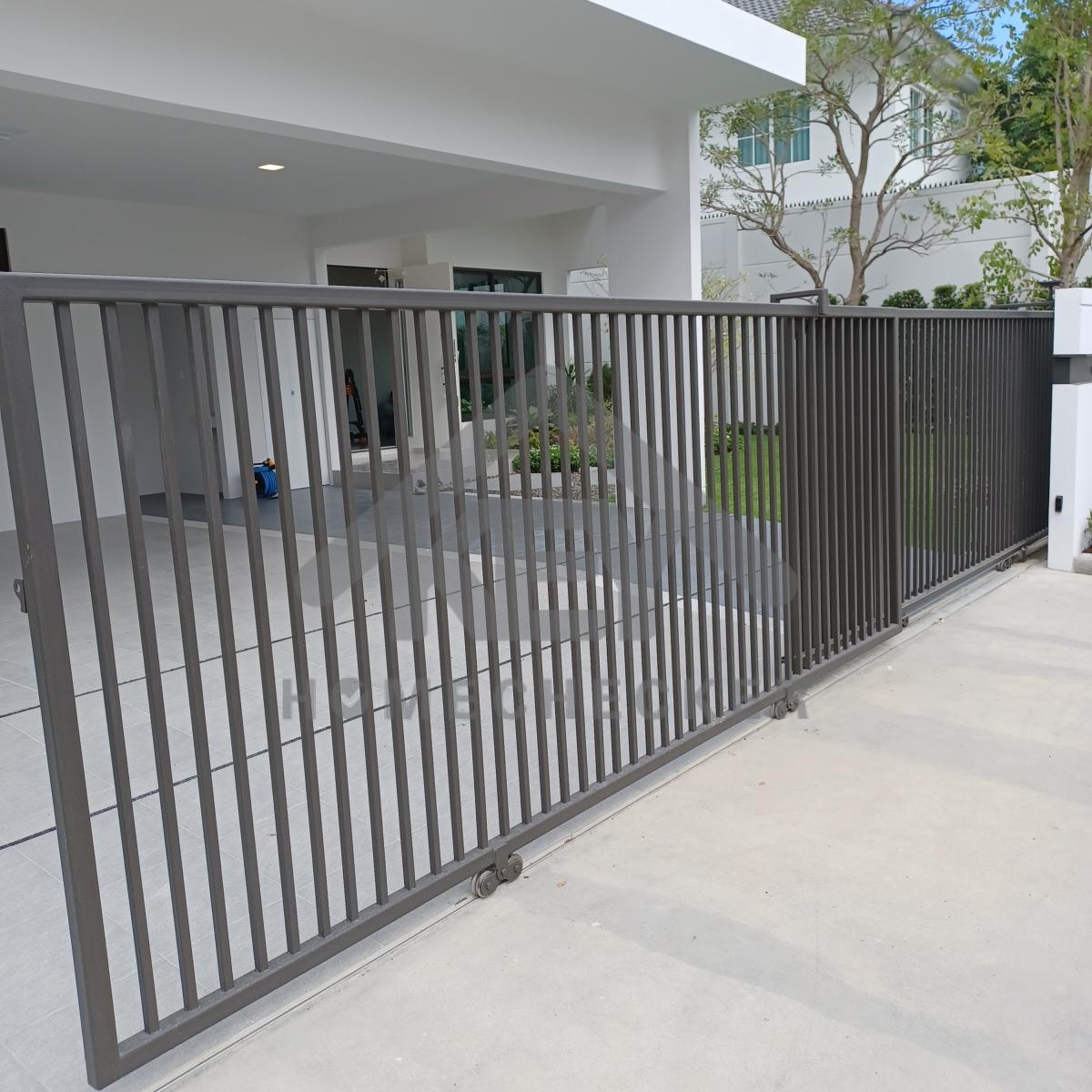

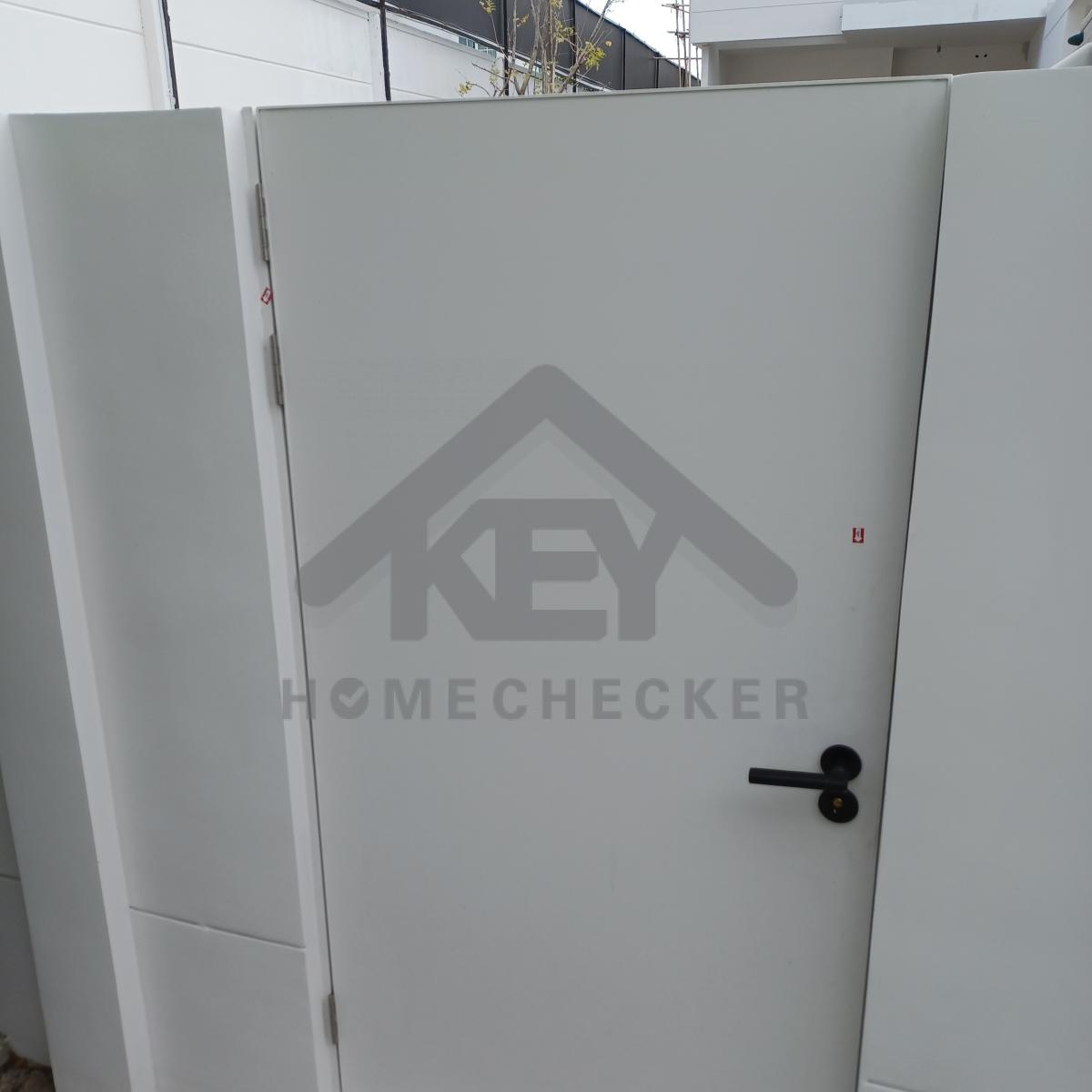

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
ประตูรั้ว งานเรียบร้อยดี
แก้ไข ปรับระดับพื้นดินและหญ้าใหม่ให้ประตูรั้วสามารถเปิดปิดได้สะดวก
แก้ไข ทำความสะอาดเก็บงานเก็บสีบานประตูรั้วให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบอ่างล้างมือให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบหน้าต่างด้านนอกให้เรียบร้อย
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข สีบวมหลุดลอกเก็บงานเก็บสีใหม่
แก้ไข สีบวมหลุดลอกเก็บงานเก็บสีใหม่
แก้ไข สีบวมหลุดลอกเก็บงานเก็บสีใหม่
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข ปรับพื้นปลูกหญ้าใหม่ให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีขอบเฟรมประตูด้านนอกให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีให้เรียบร้อย
แก้ไข ฉาบแต่งเก็บงานผิวปูนกำแพงรั้วและเก็บสีให้เรียบร้อย
แก้ไข เก็บสีให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีผนังให้เรียบร้อย

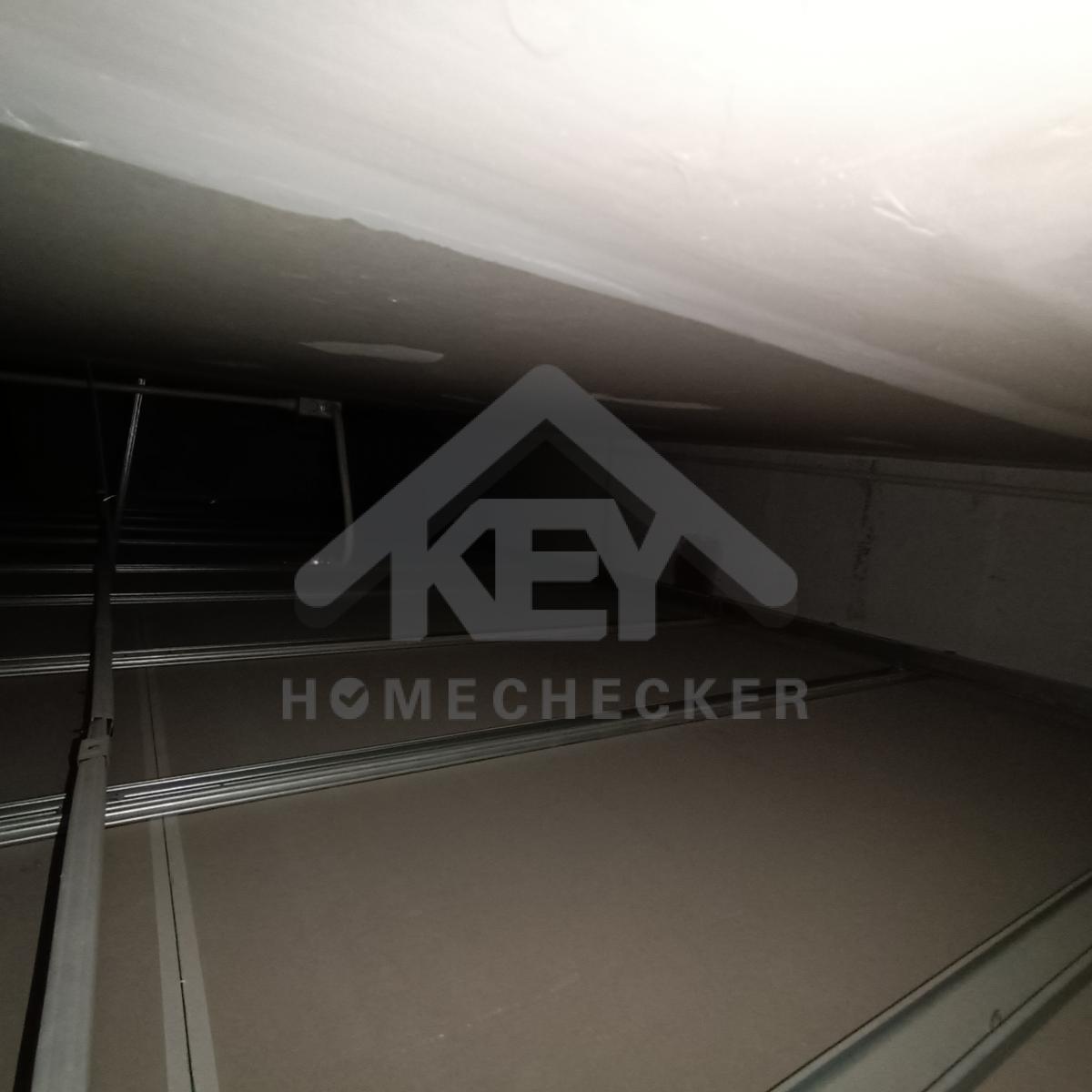

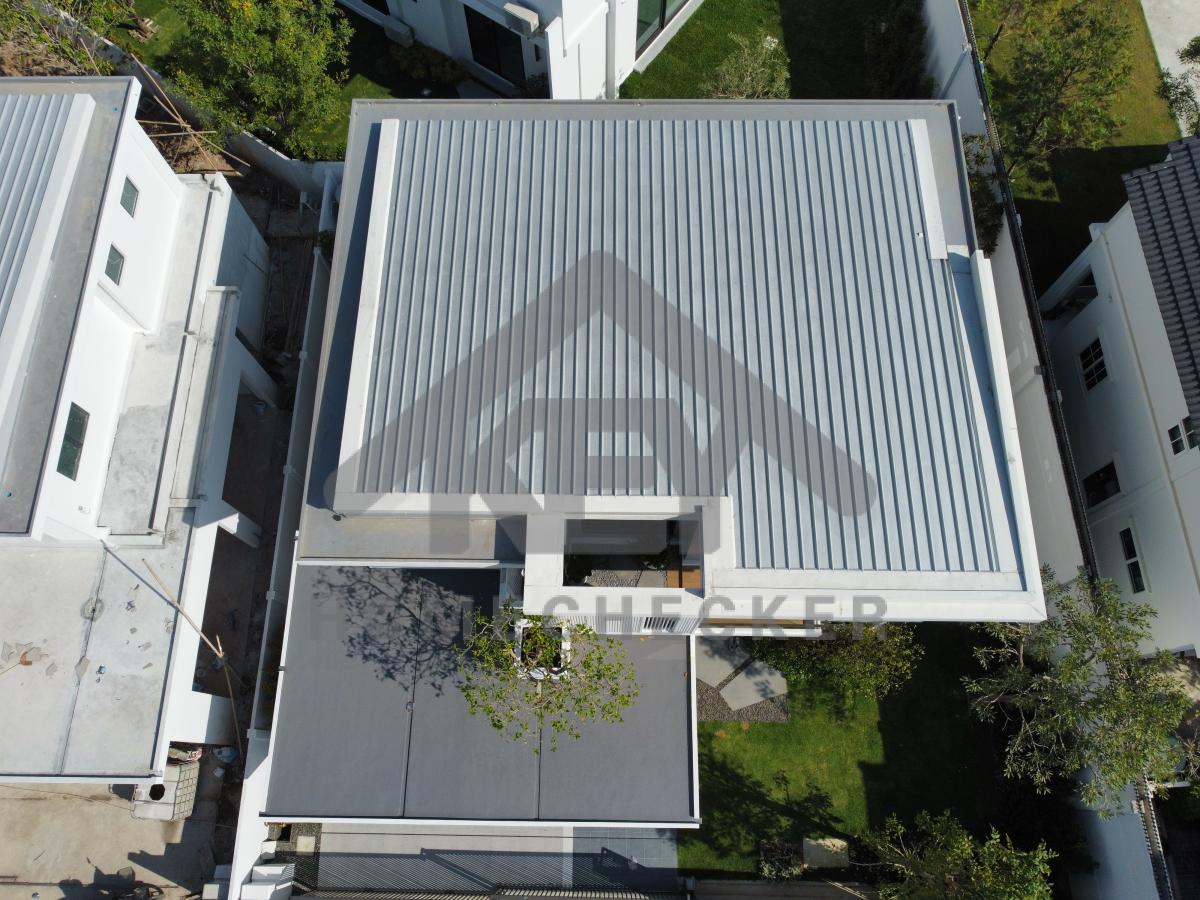

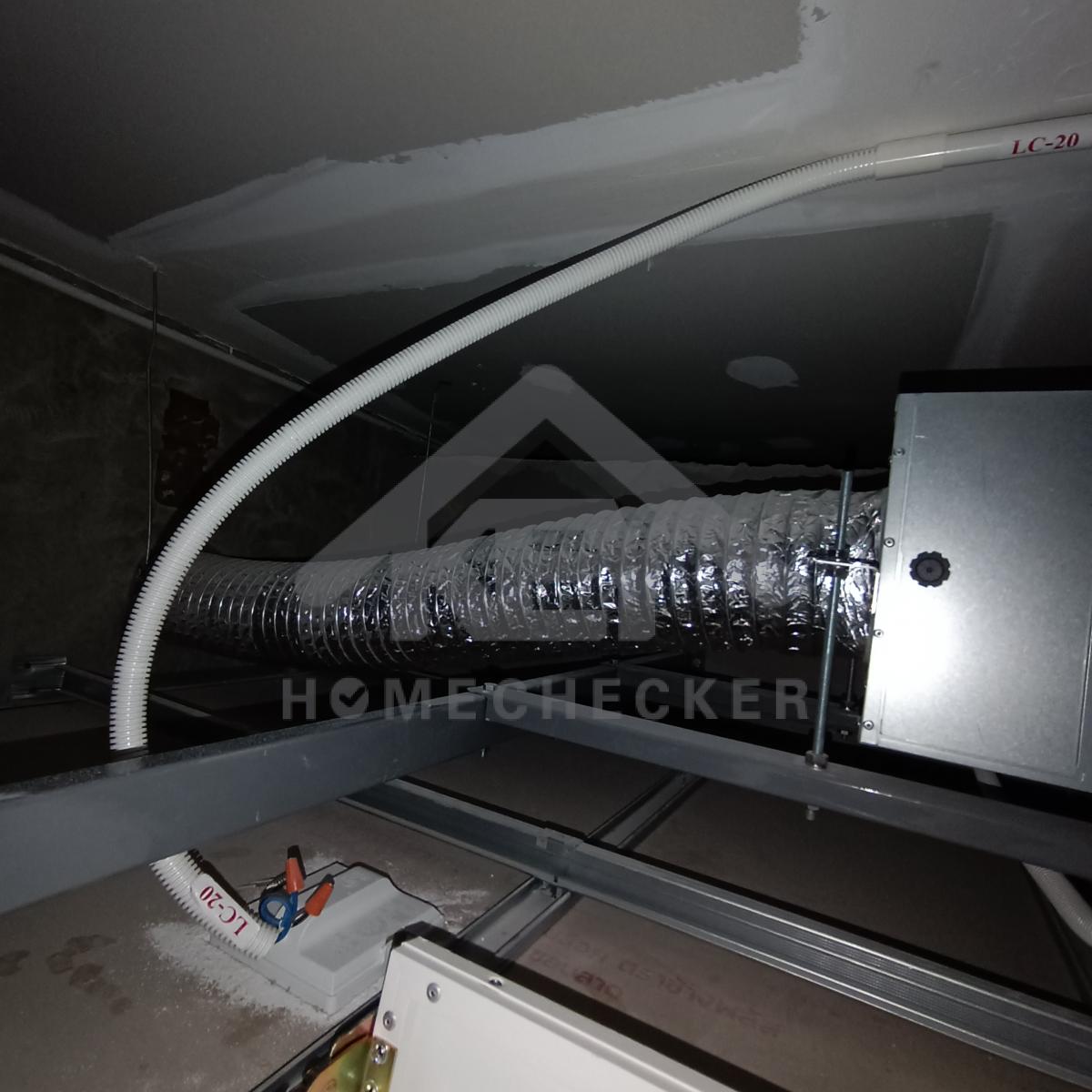

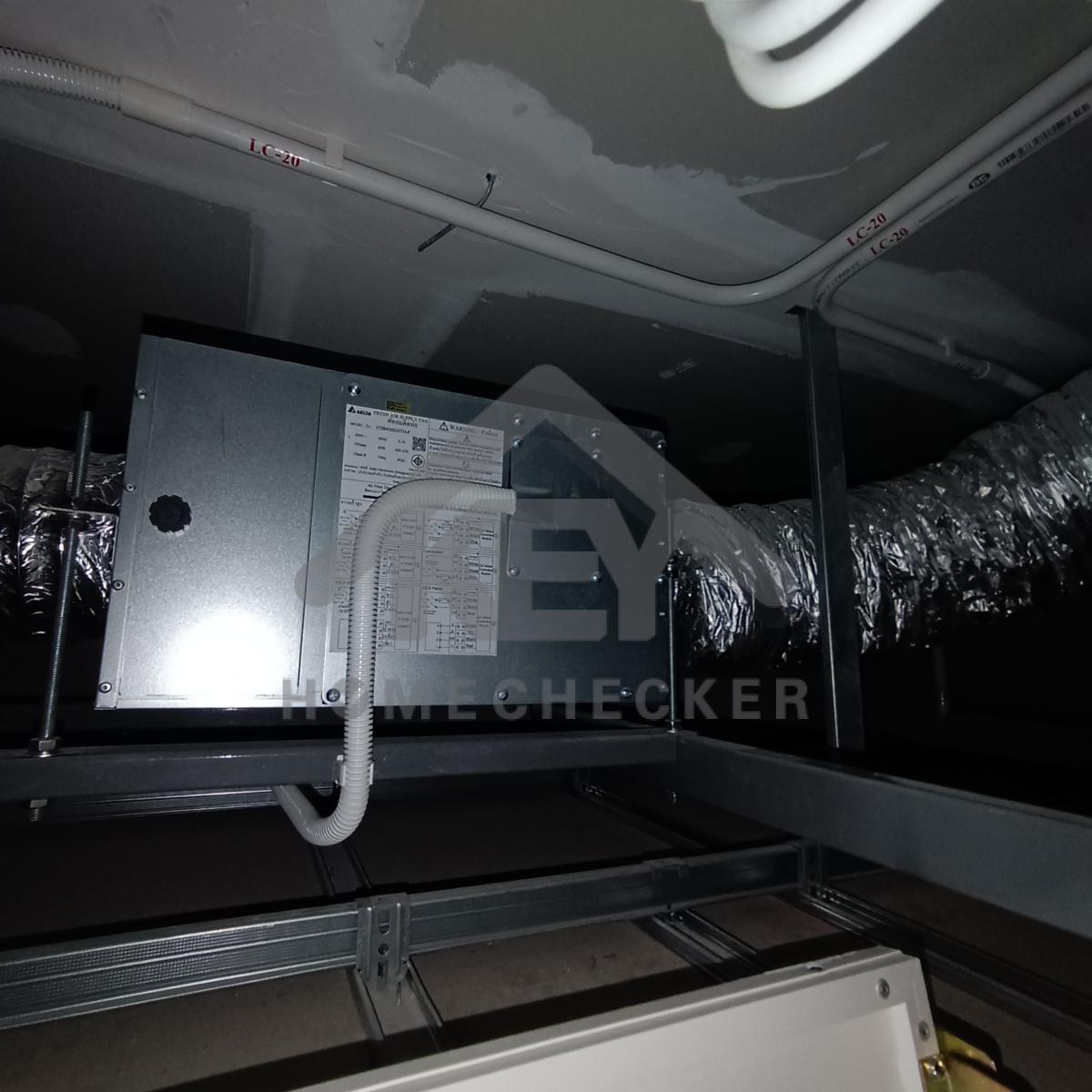

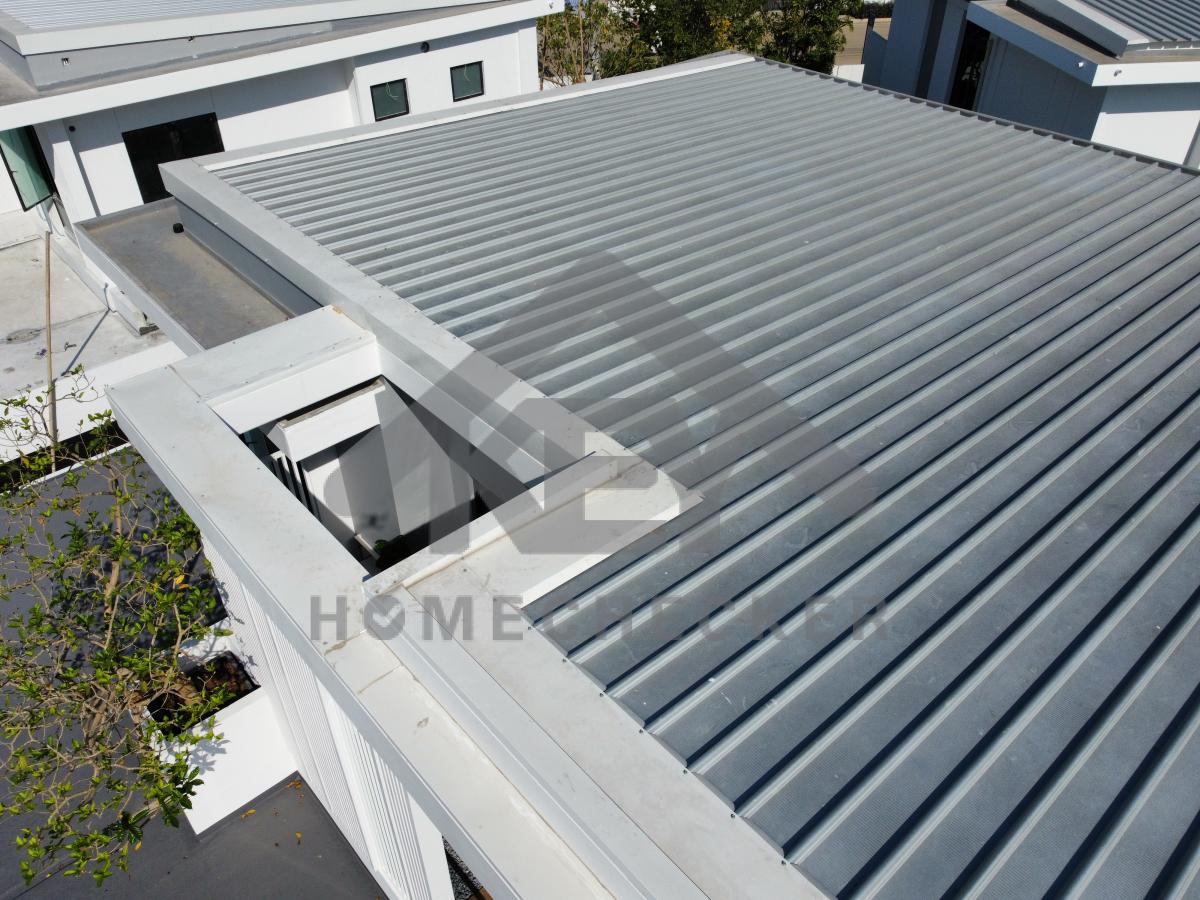

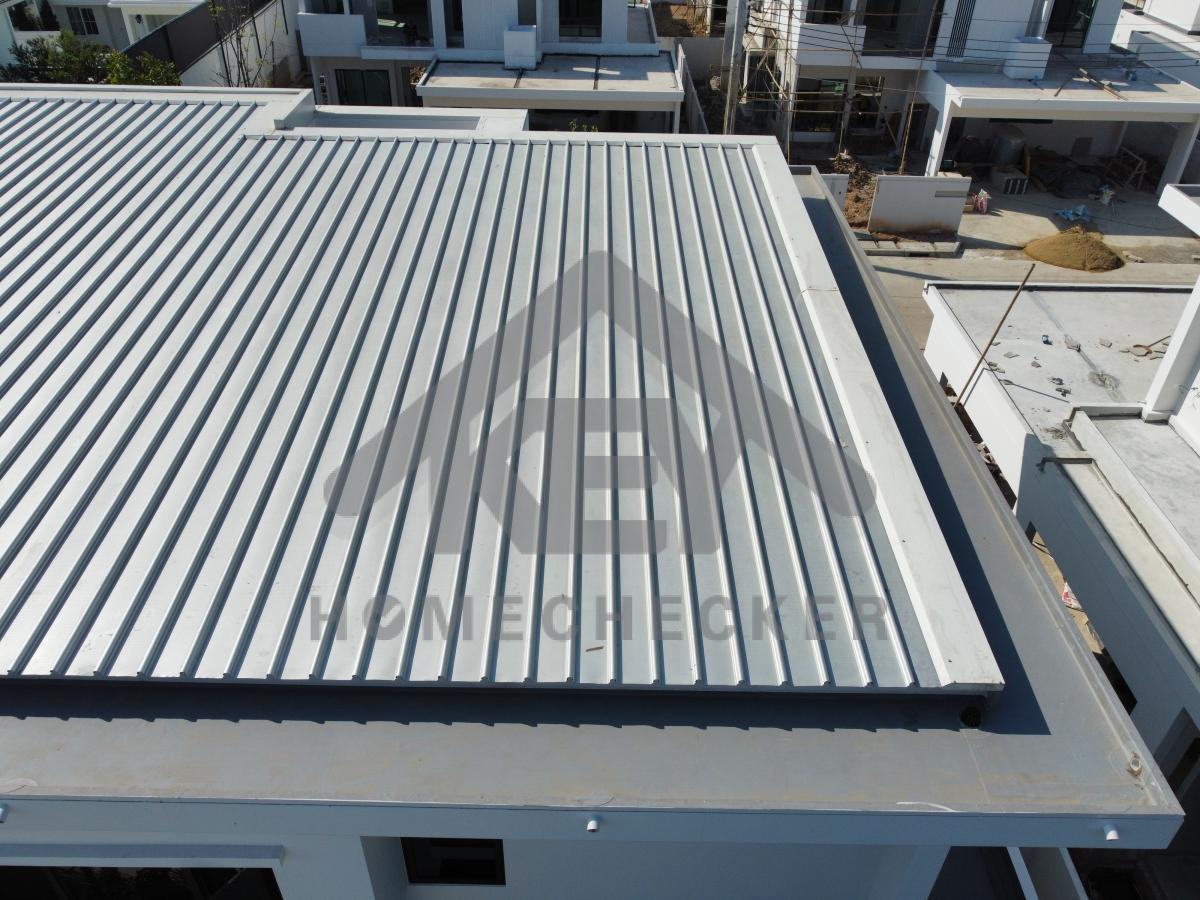

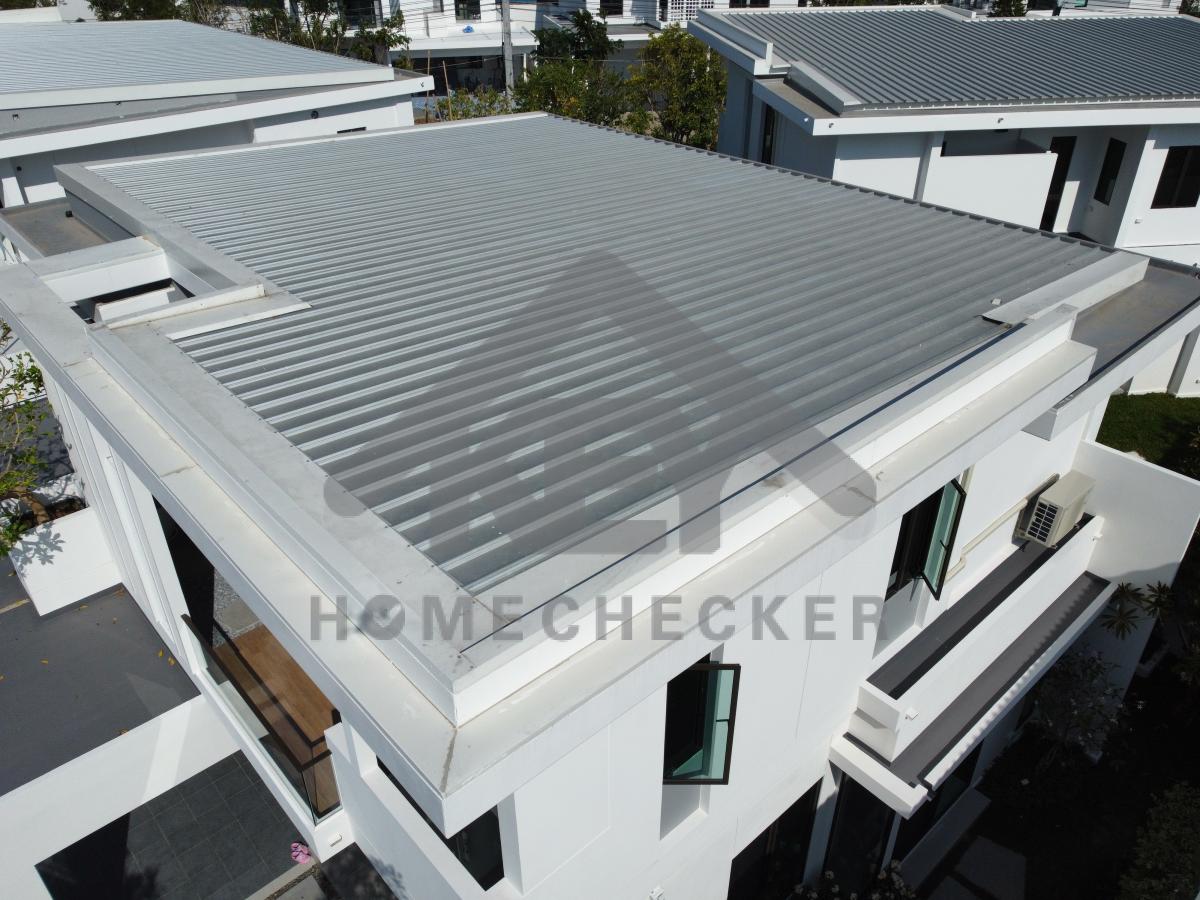

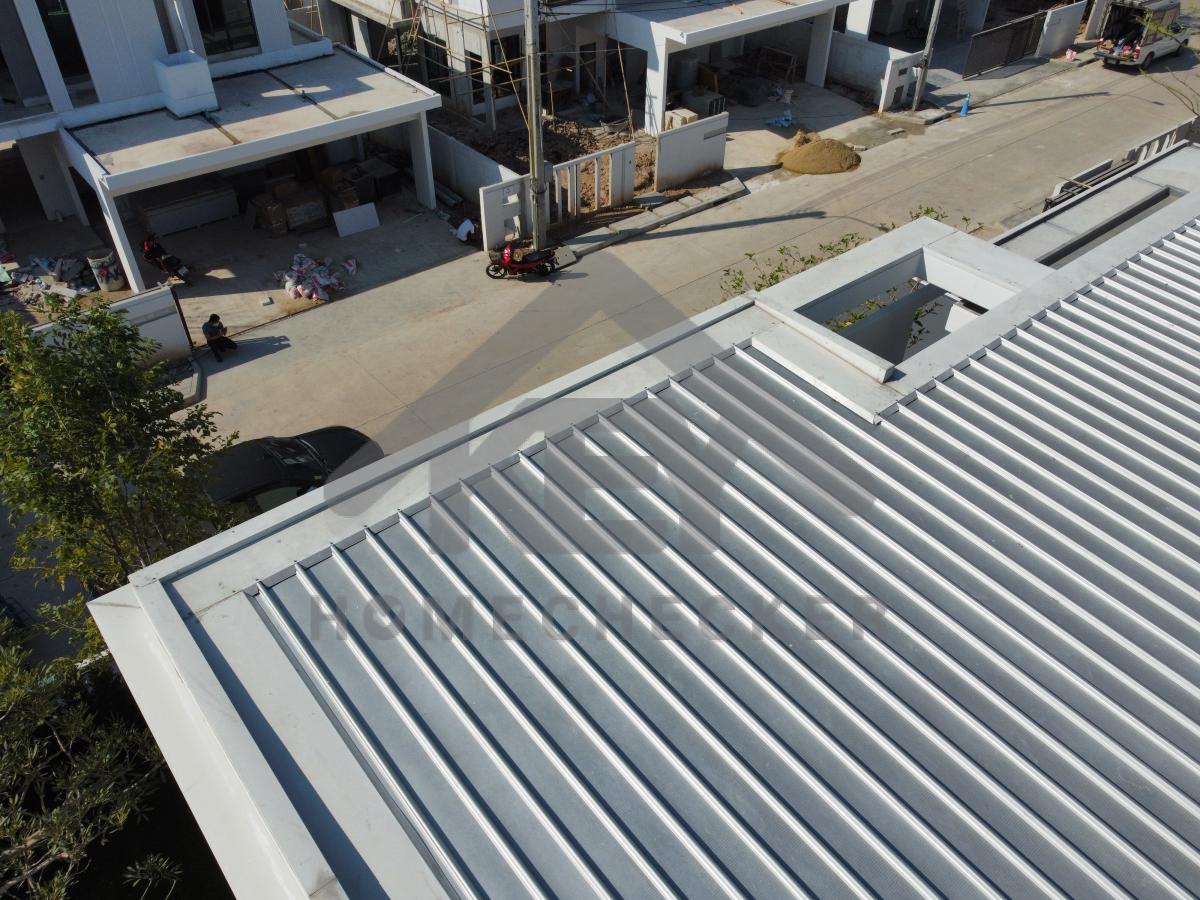

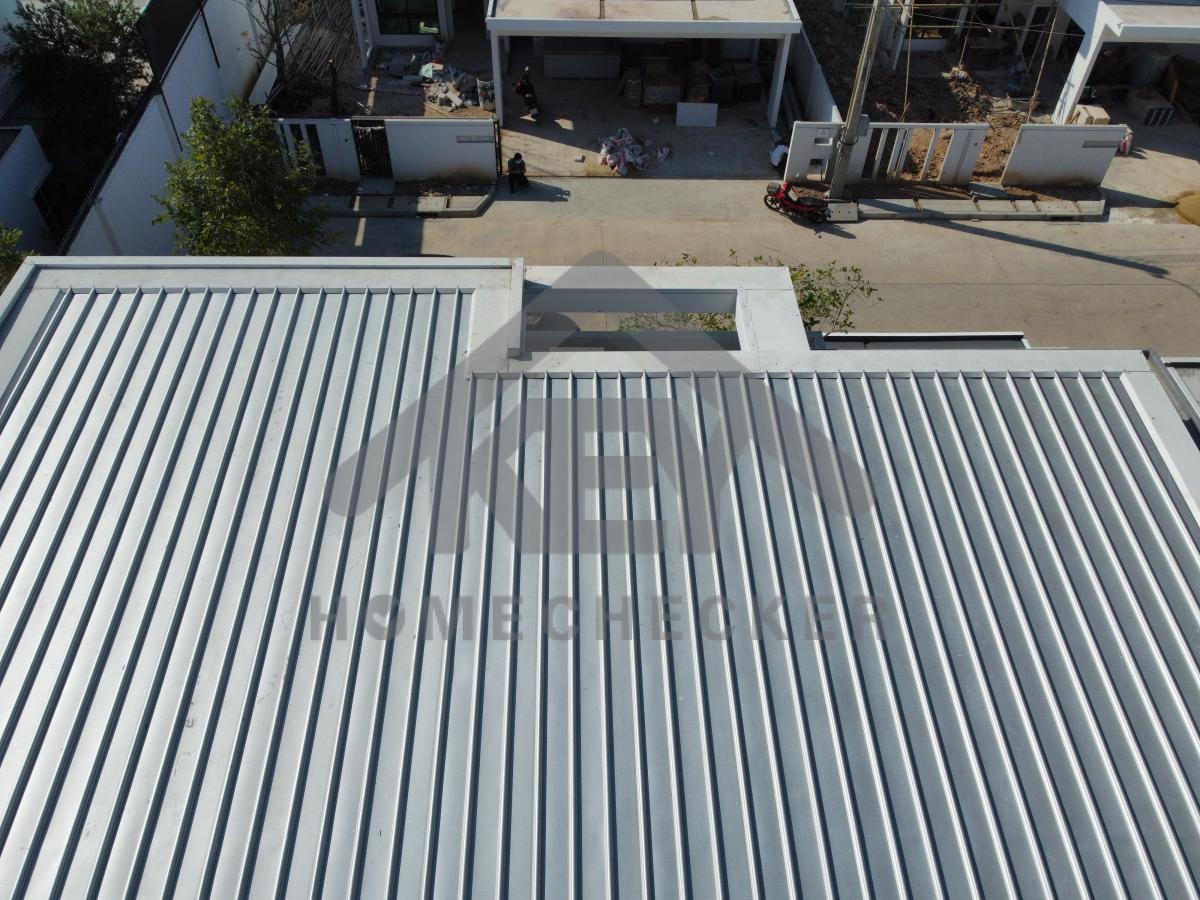

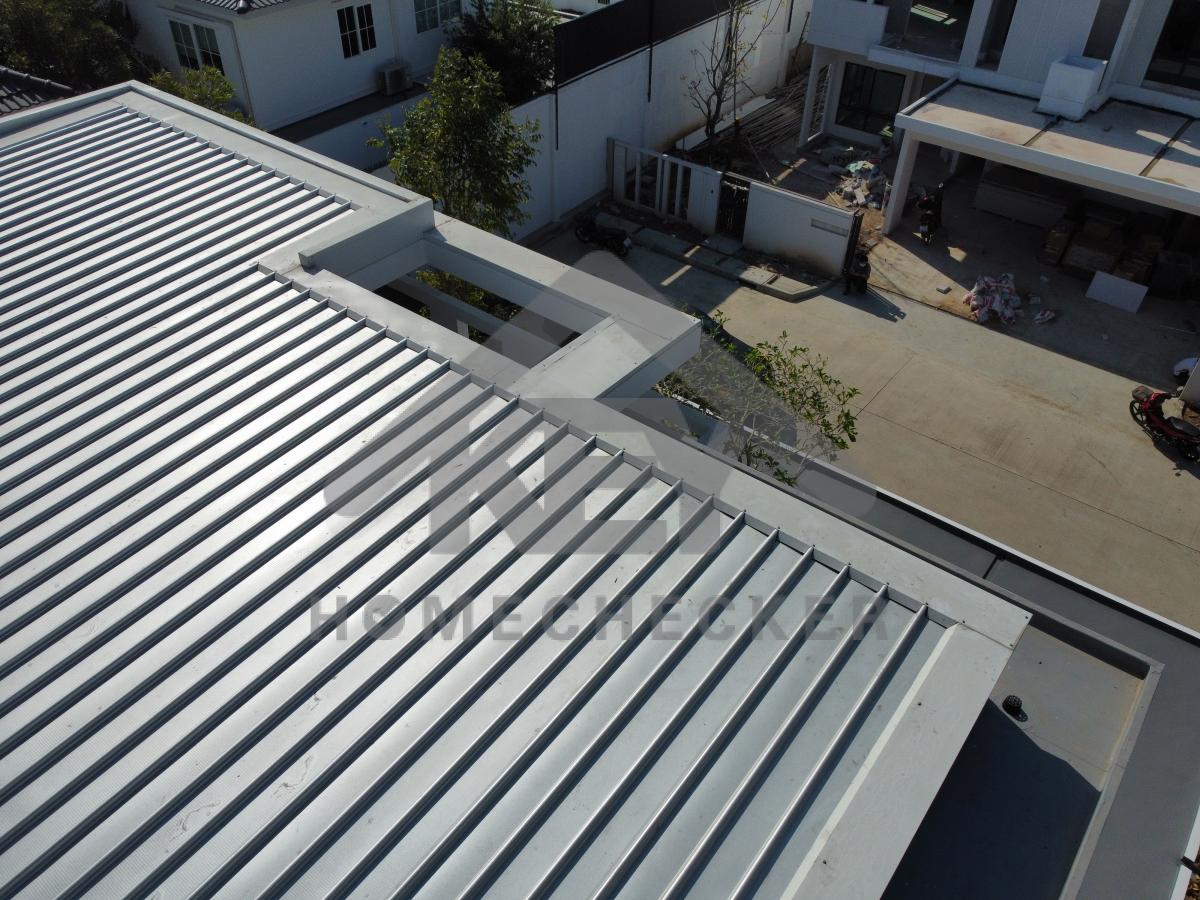

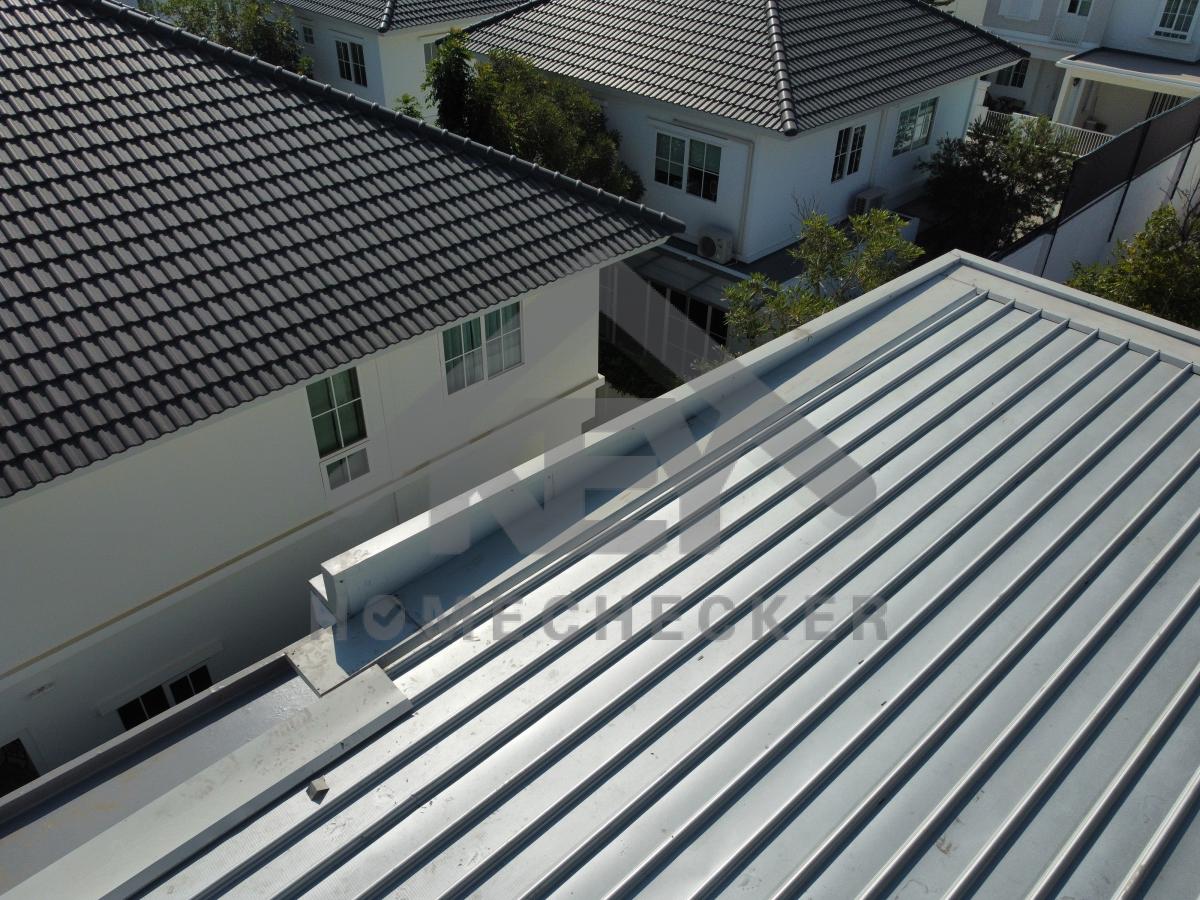

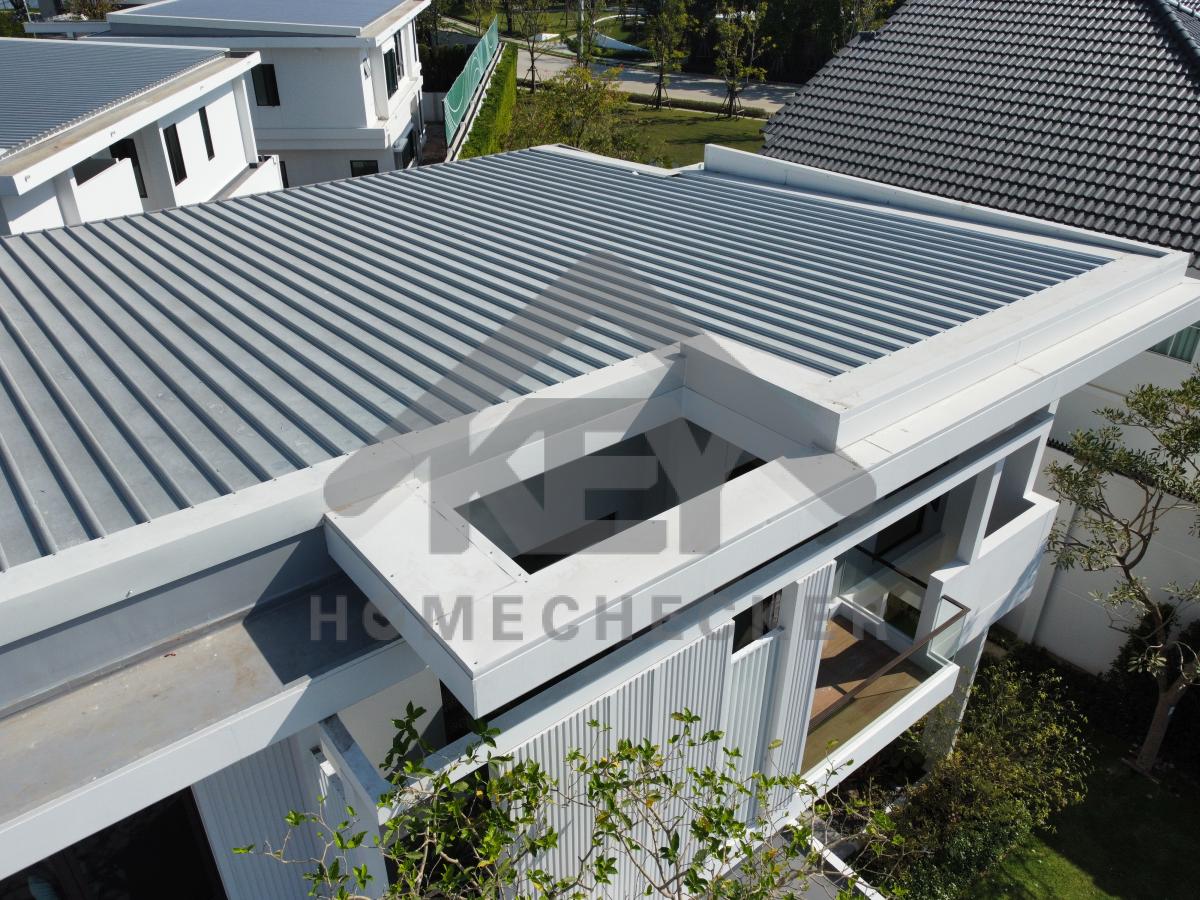

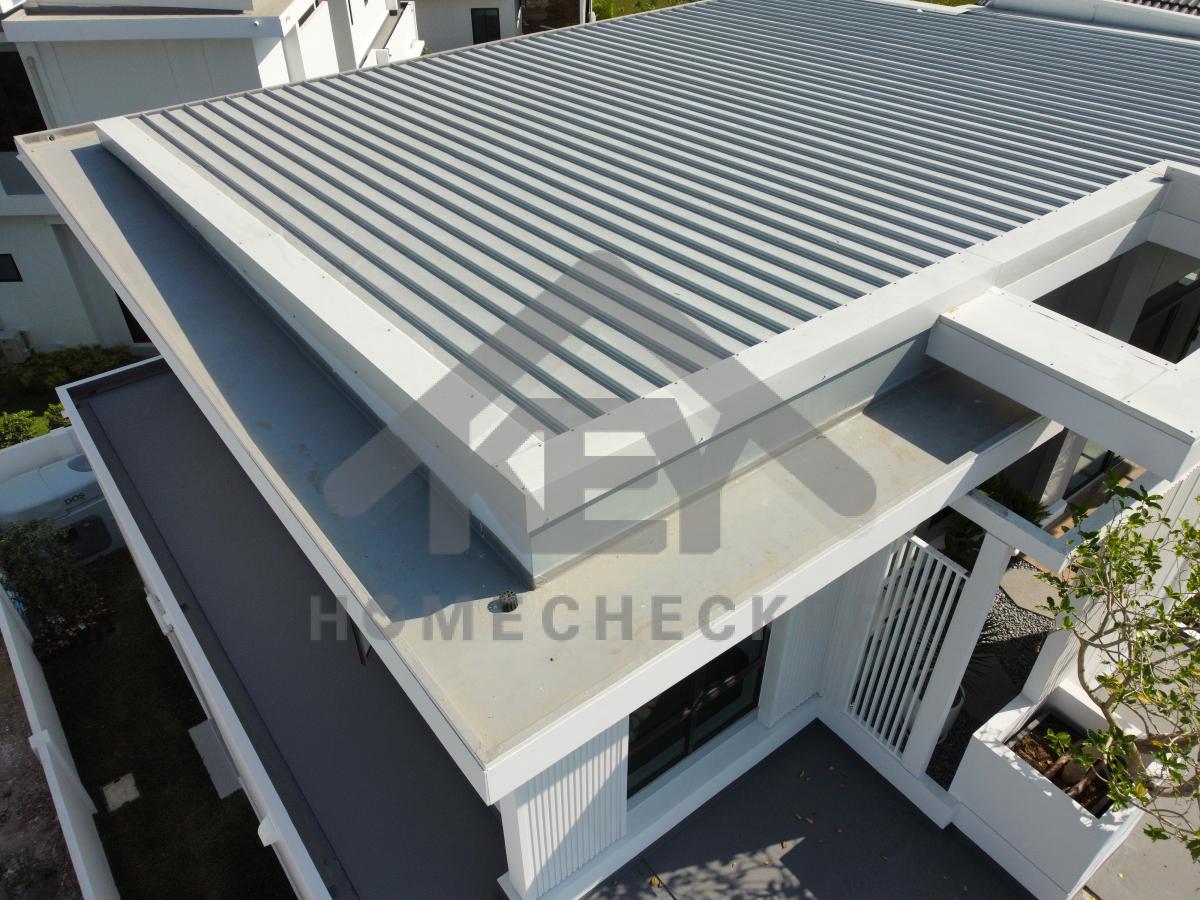

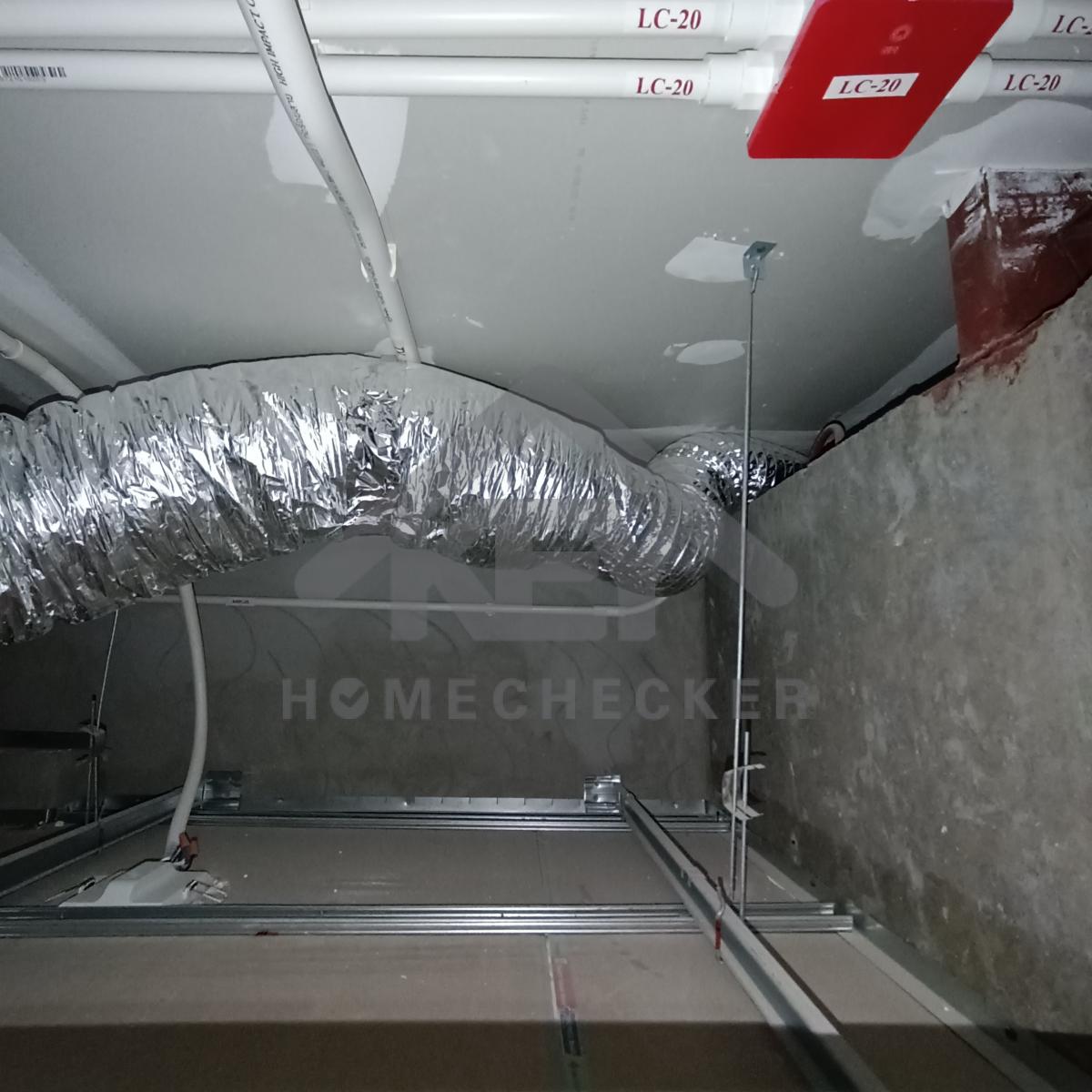

3. งานตรวจสอบหลังคา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

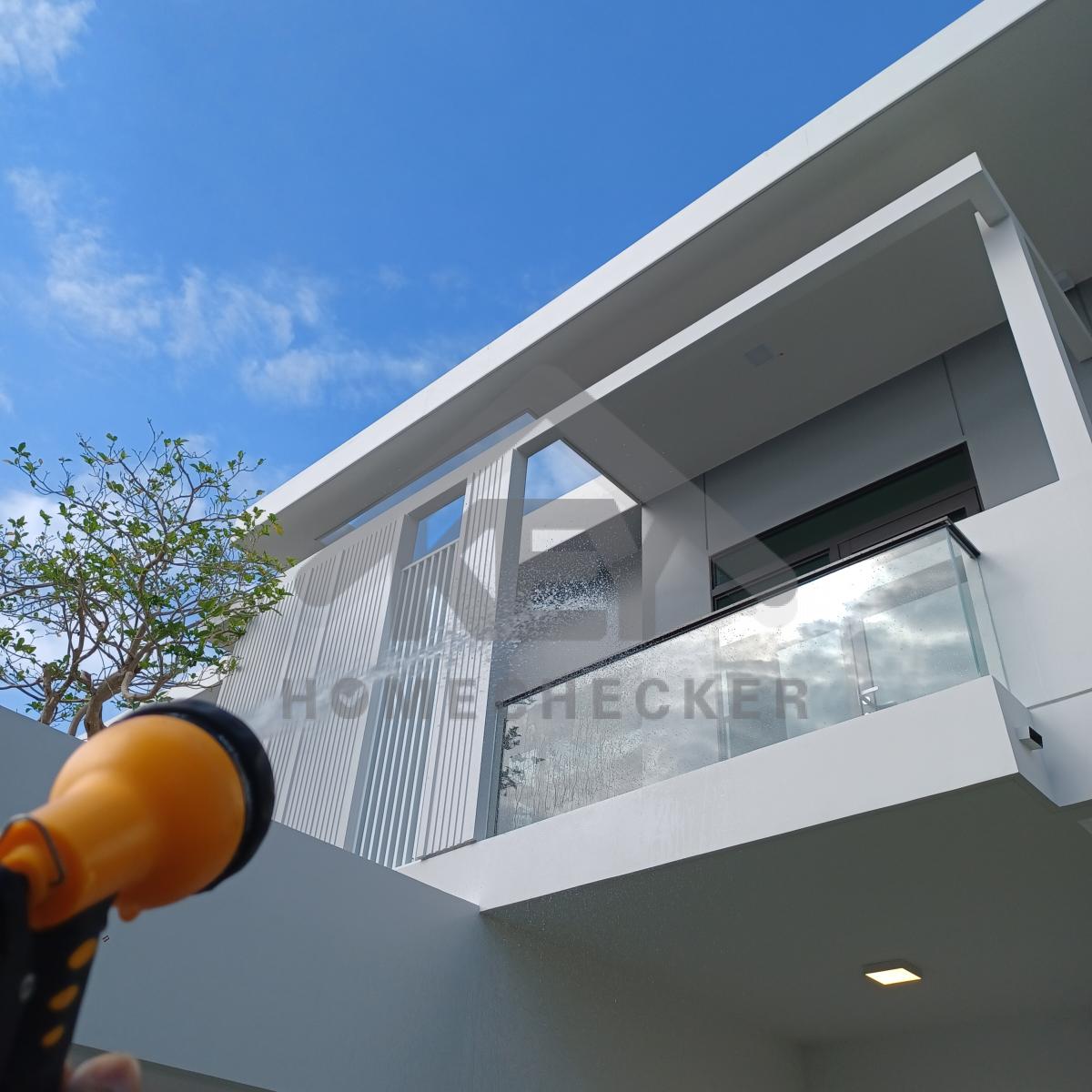

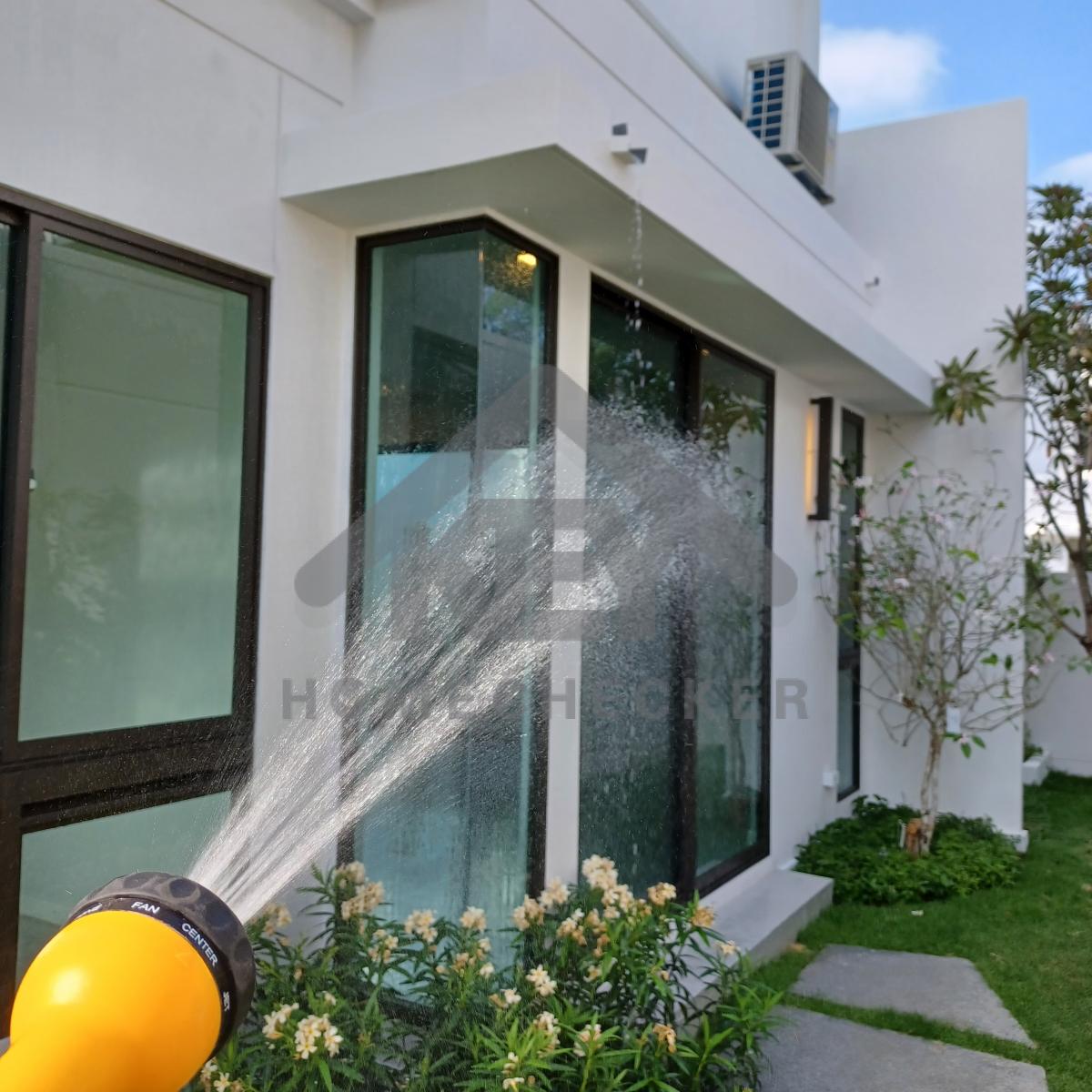

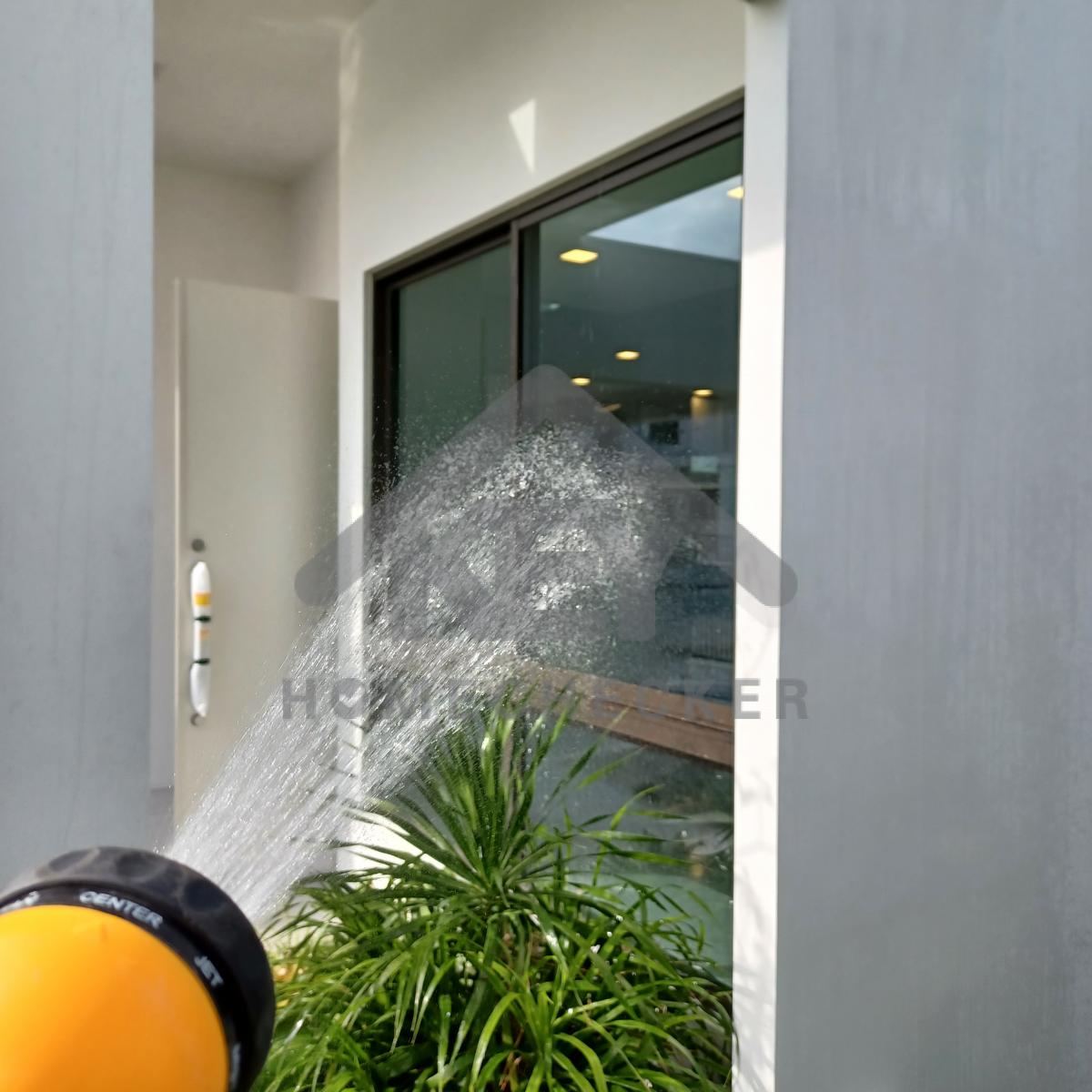

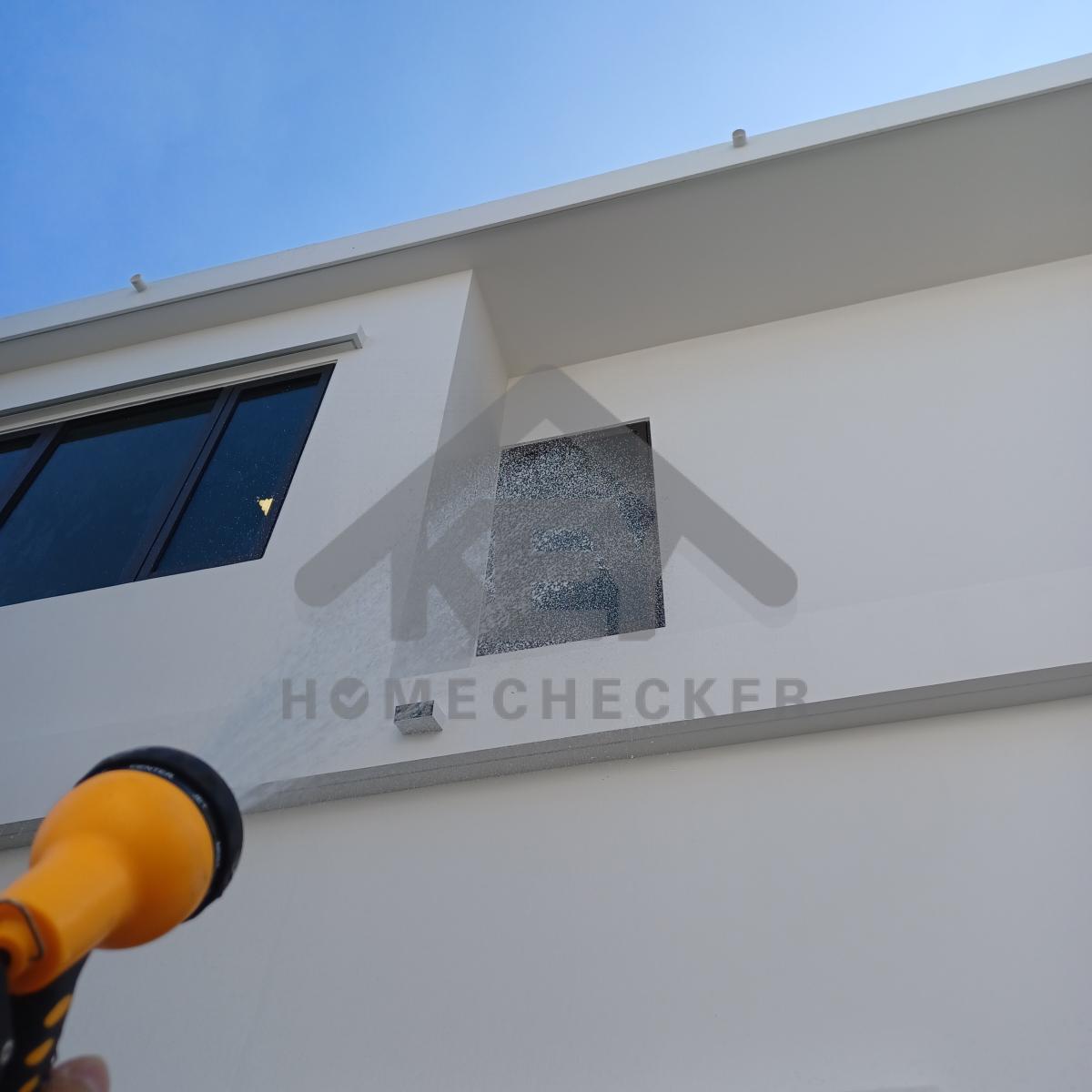

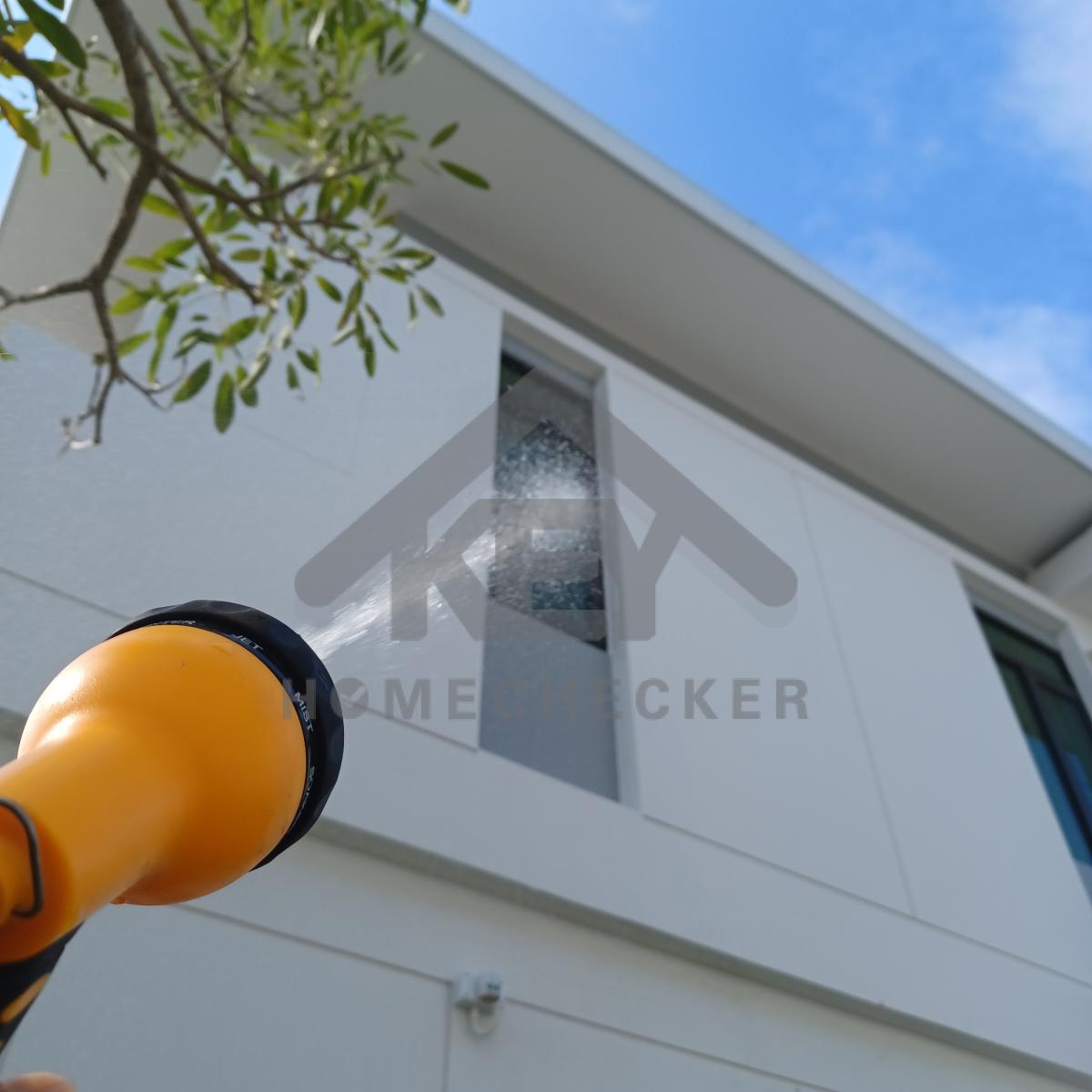

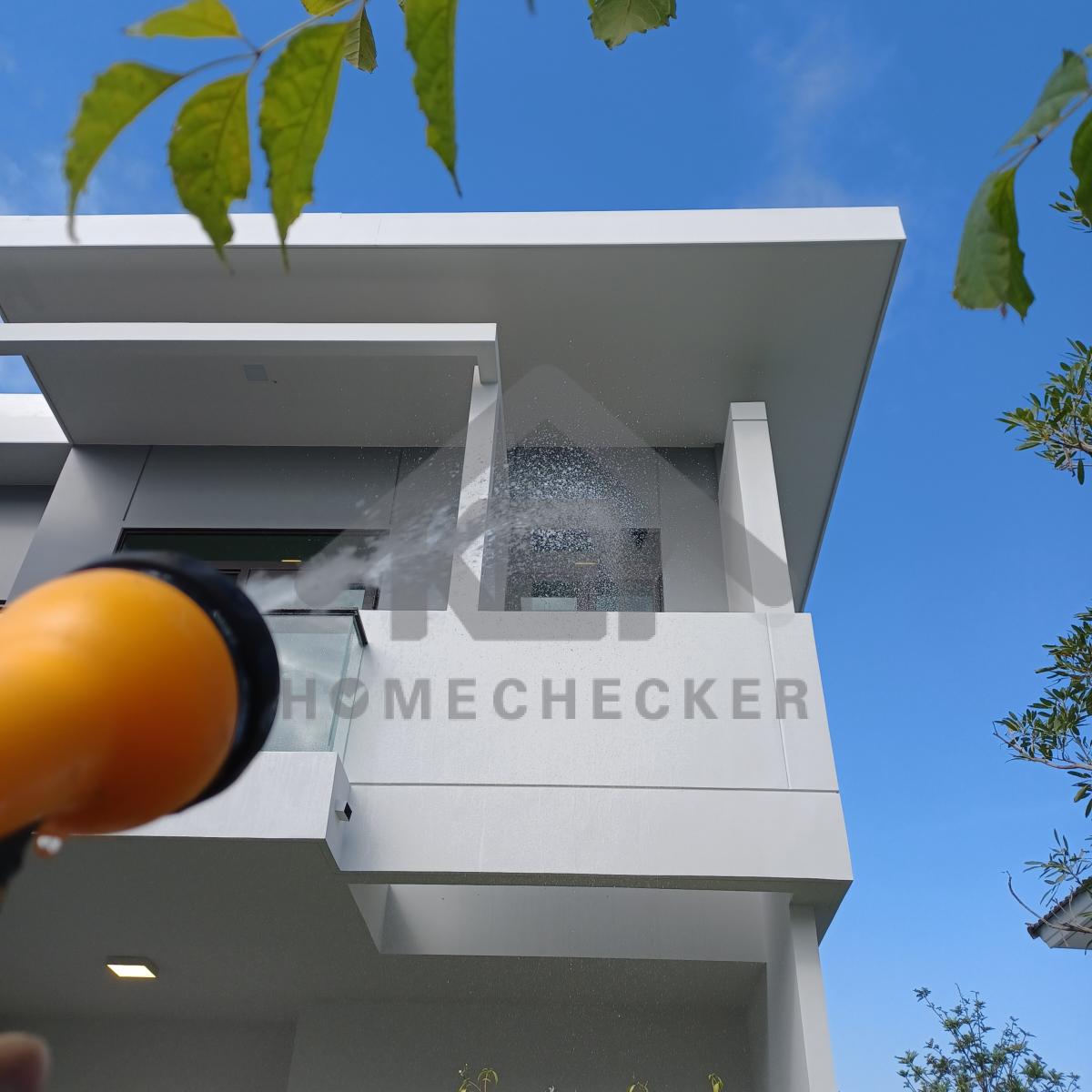

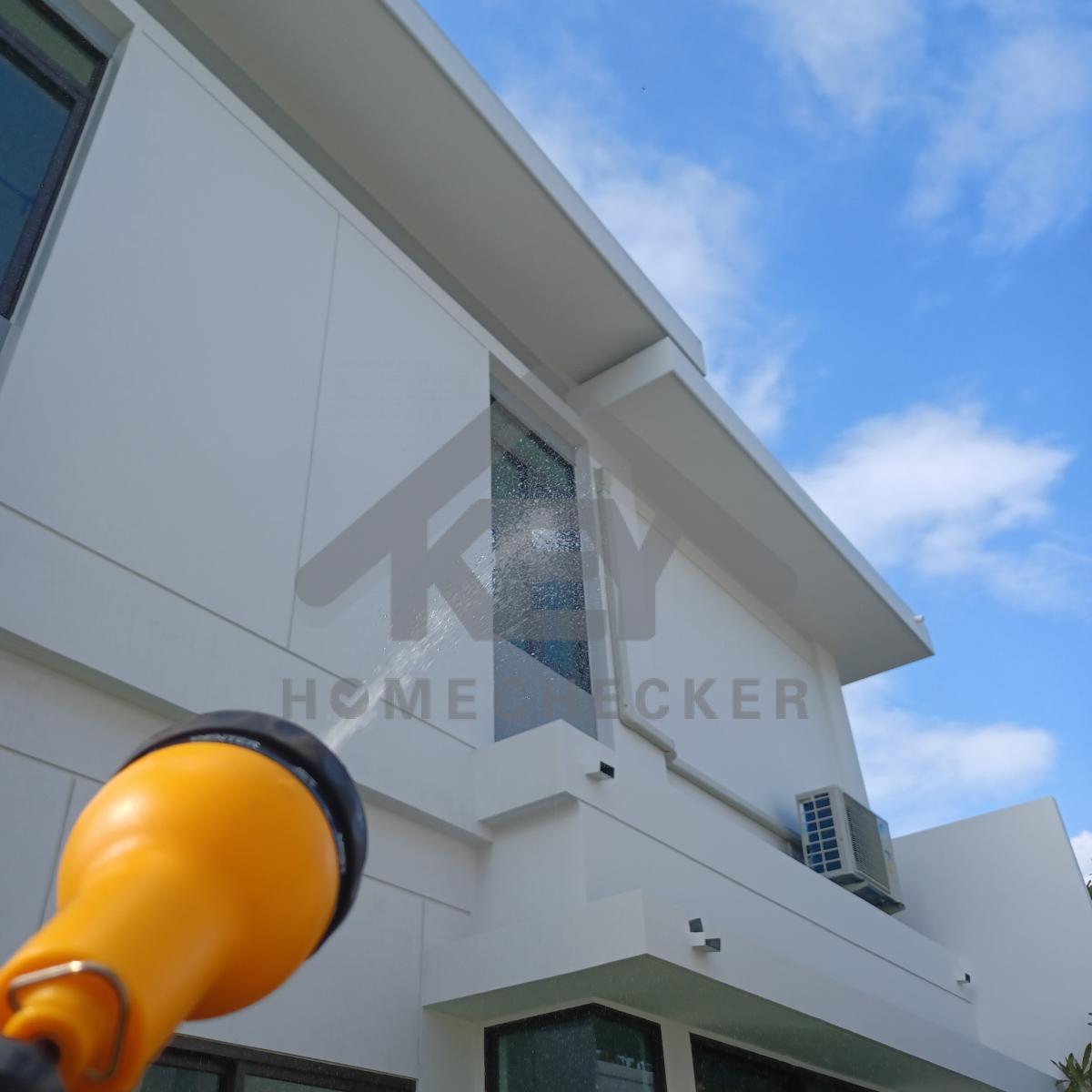

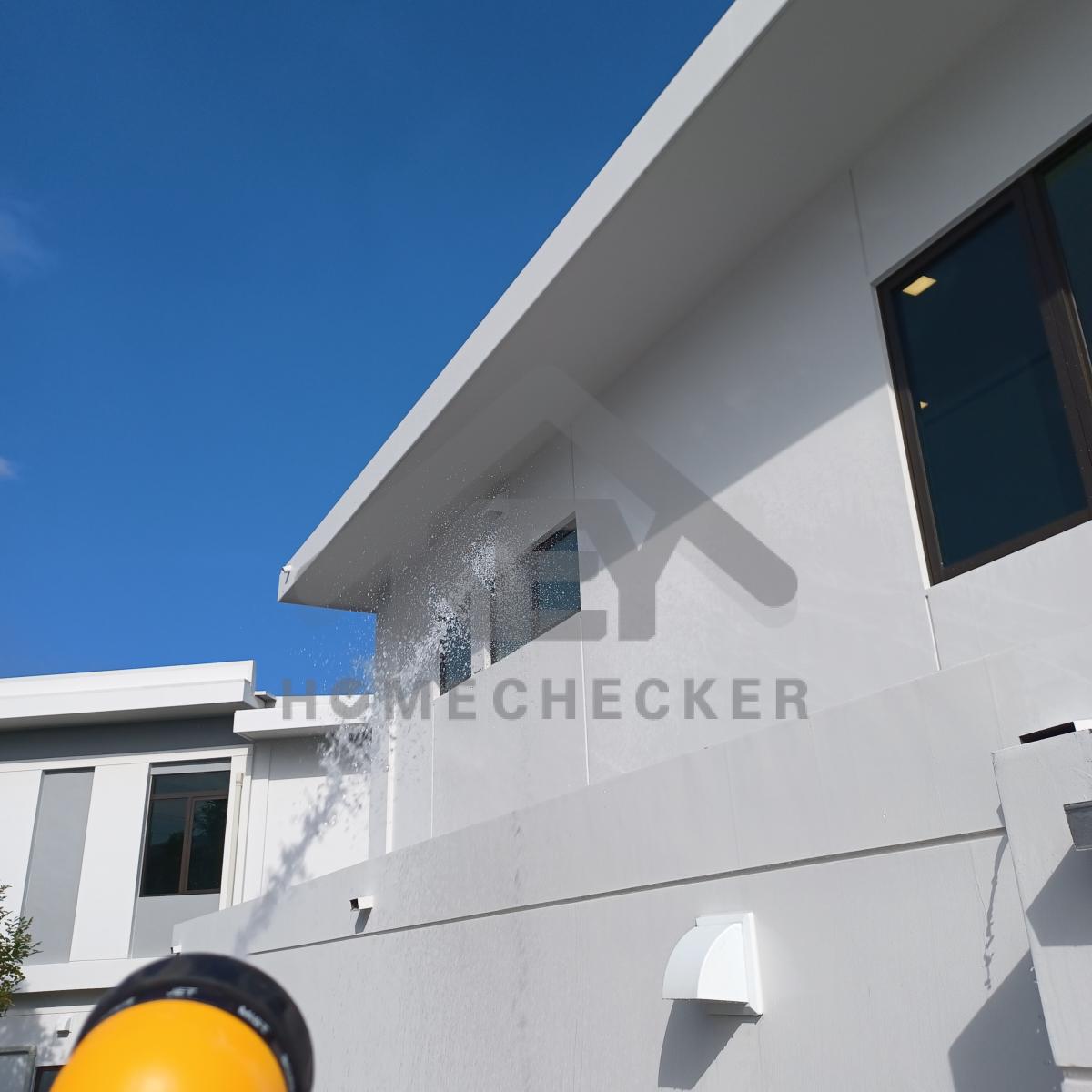

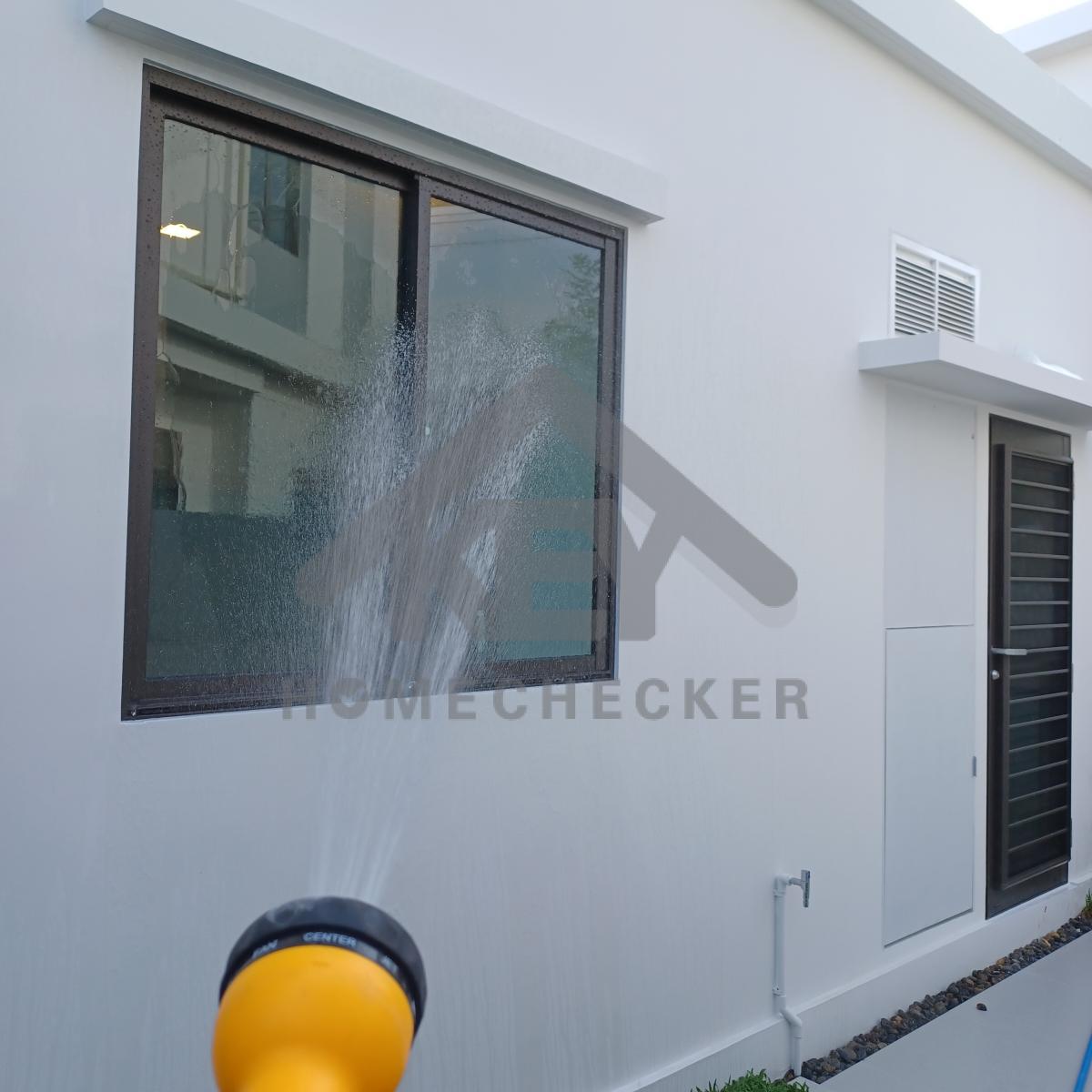

4. งานเทสน้ำ ประตูหน้าต่าง
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

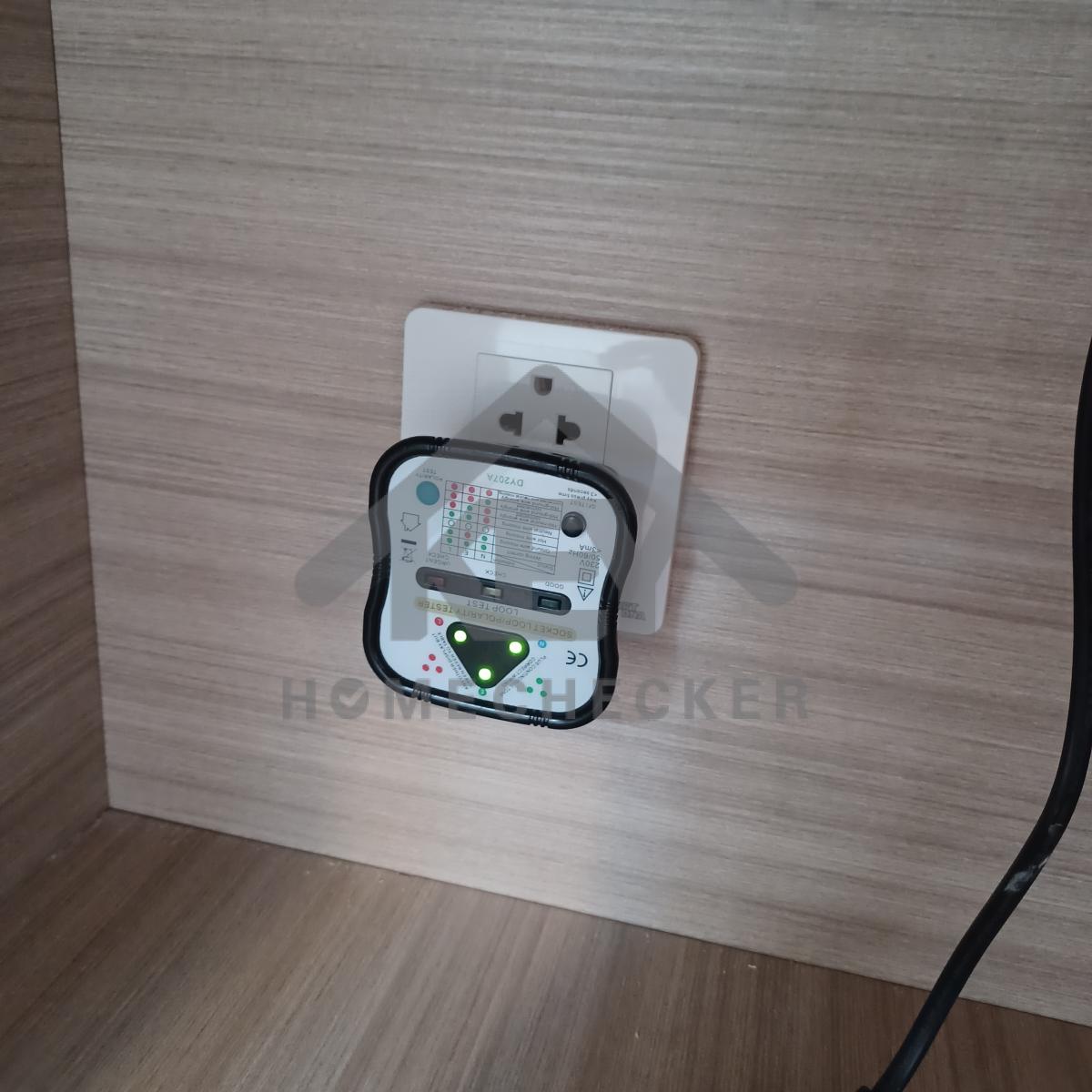

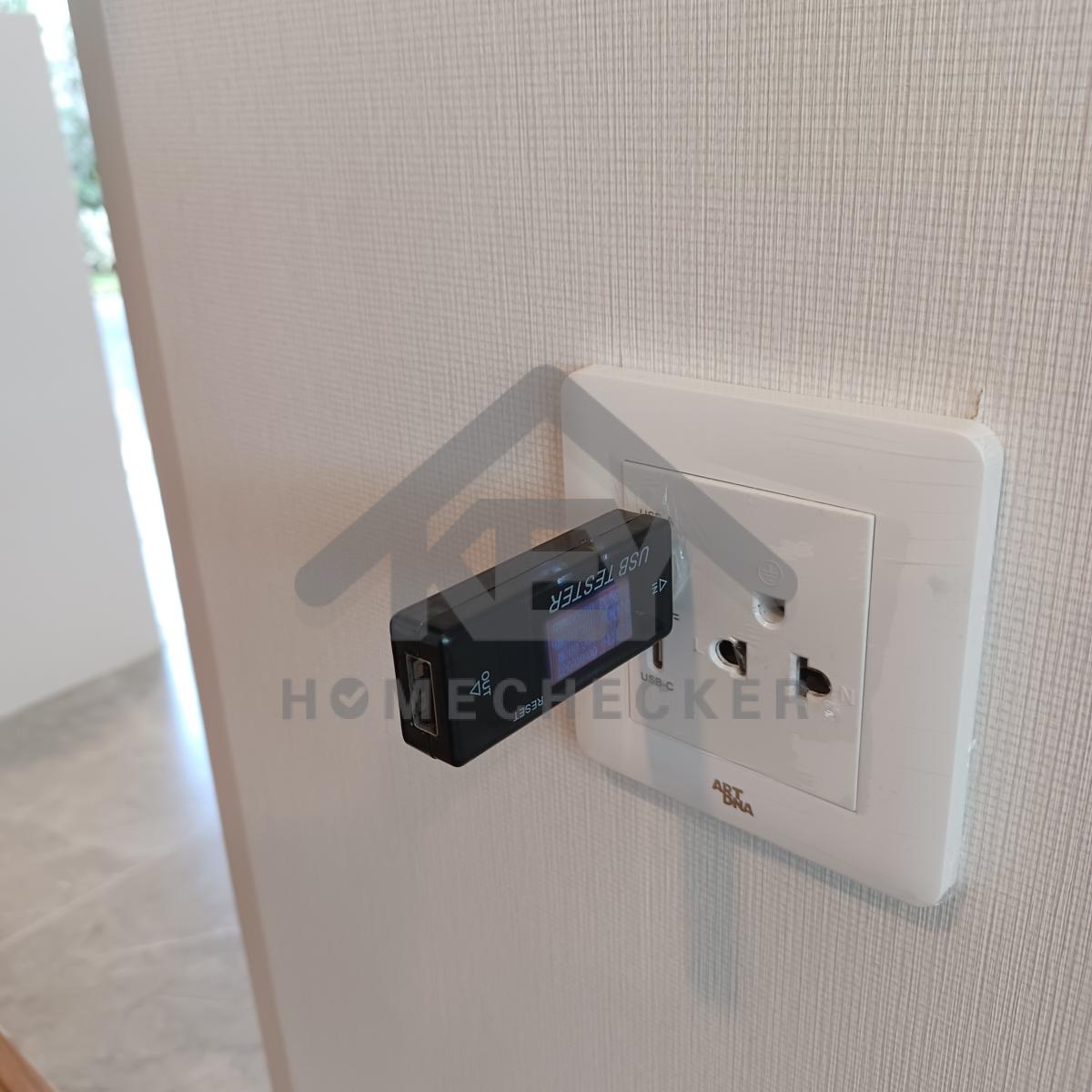

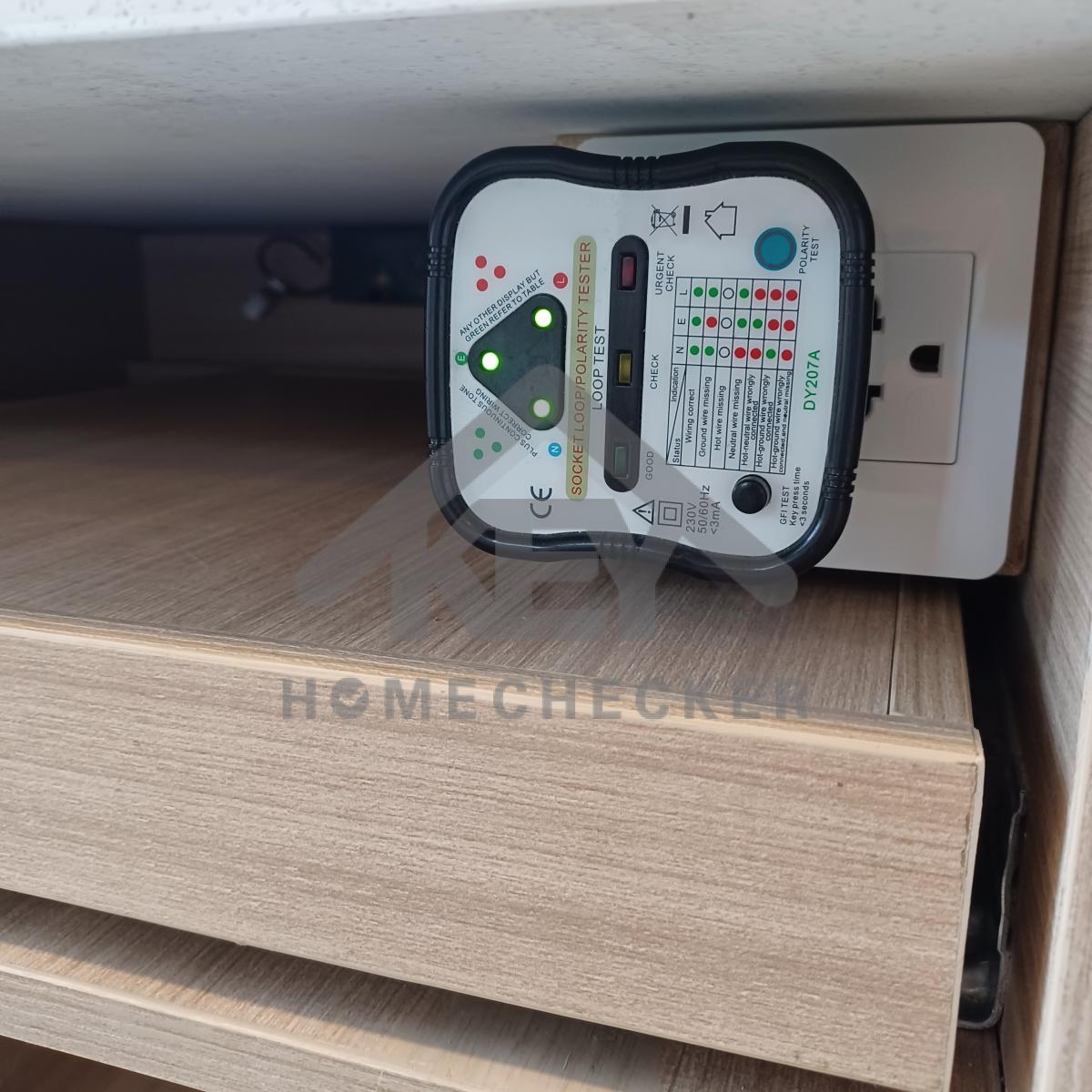

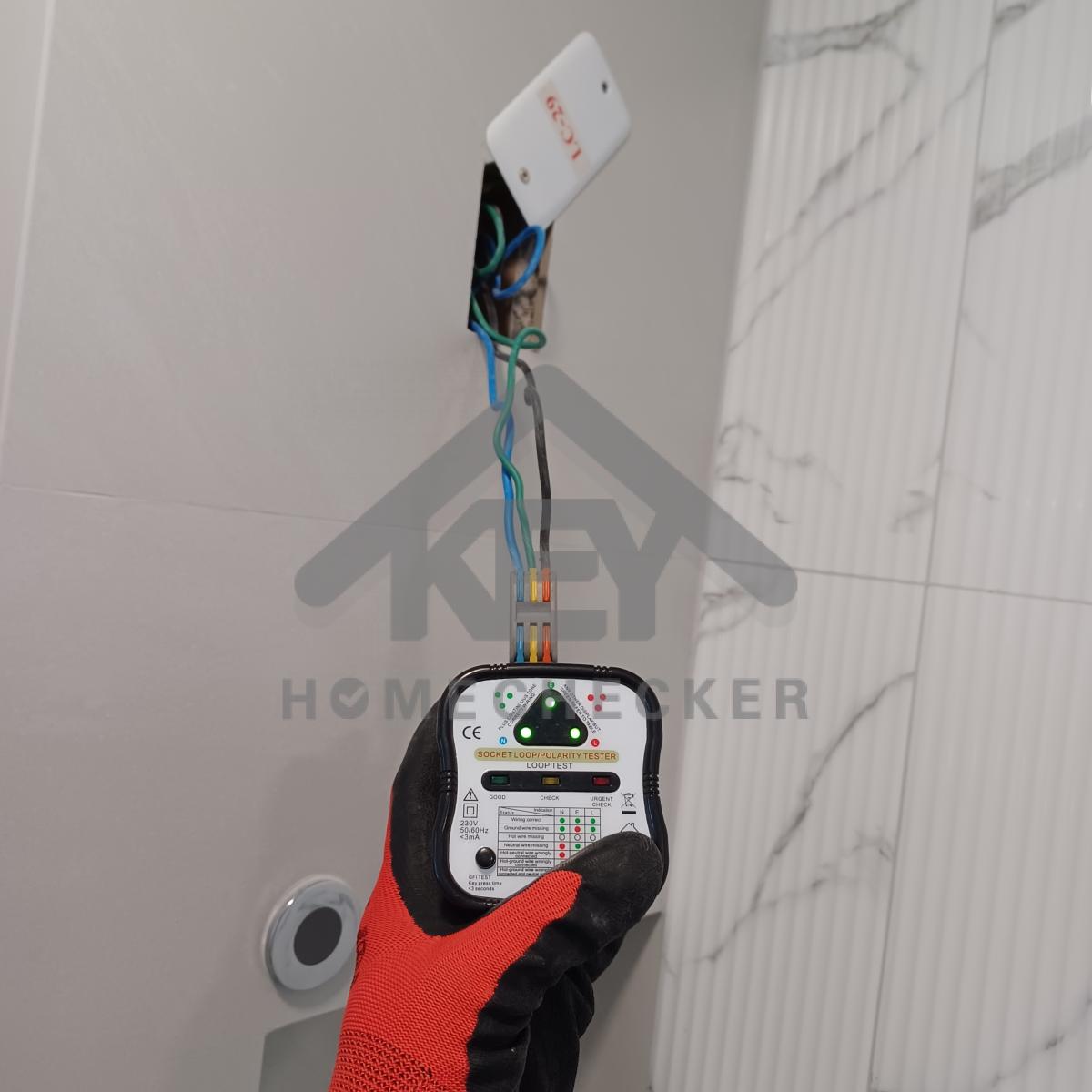

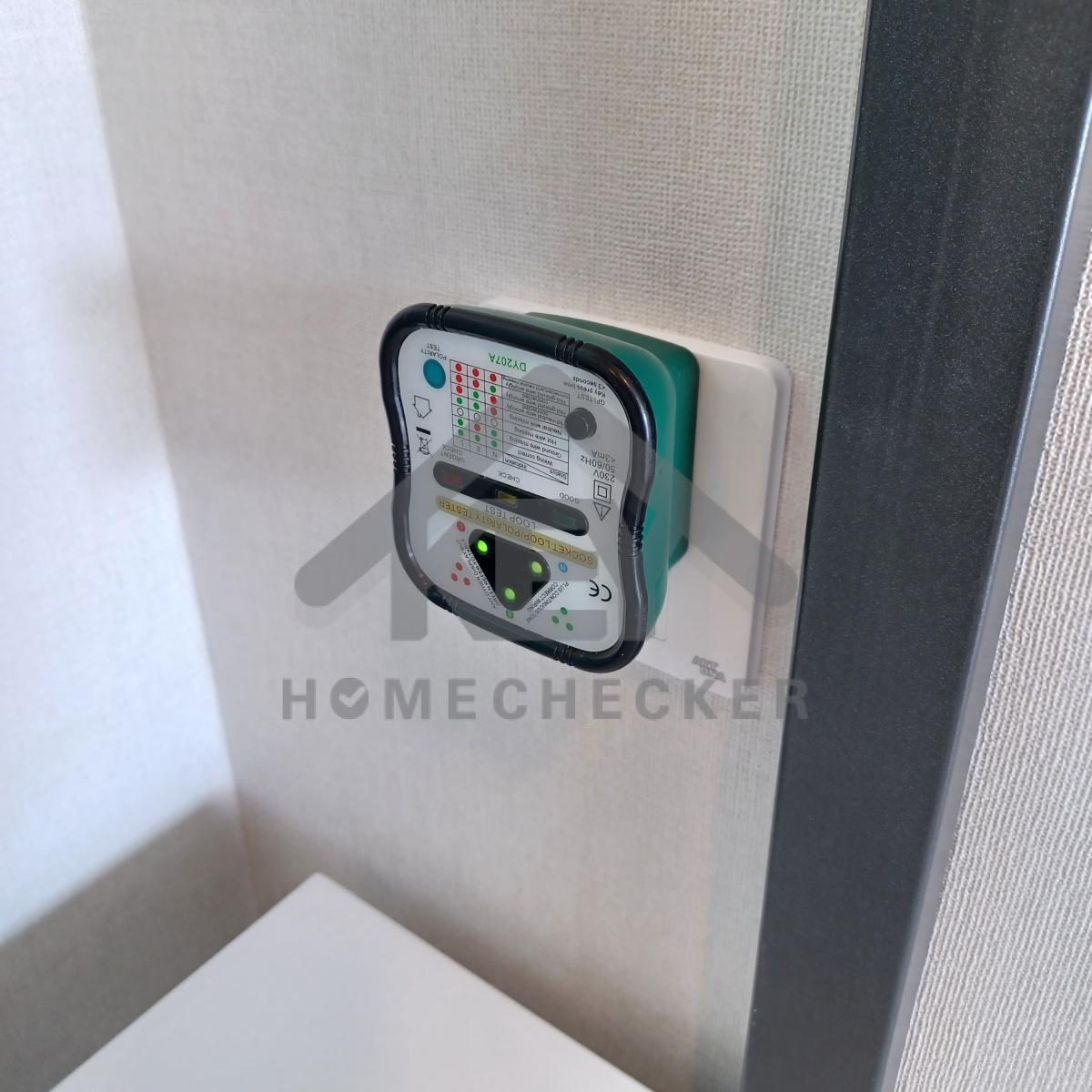

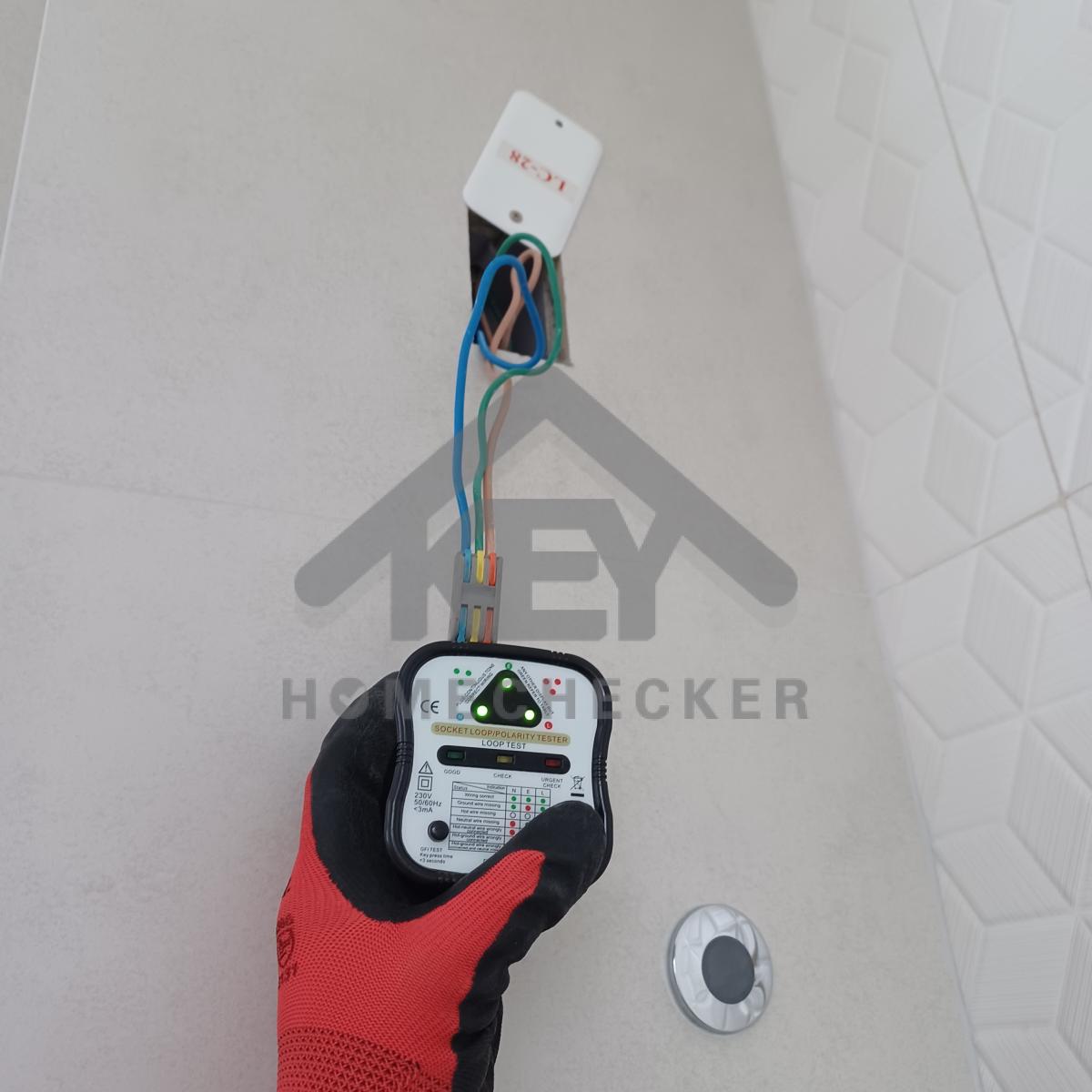

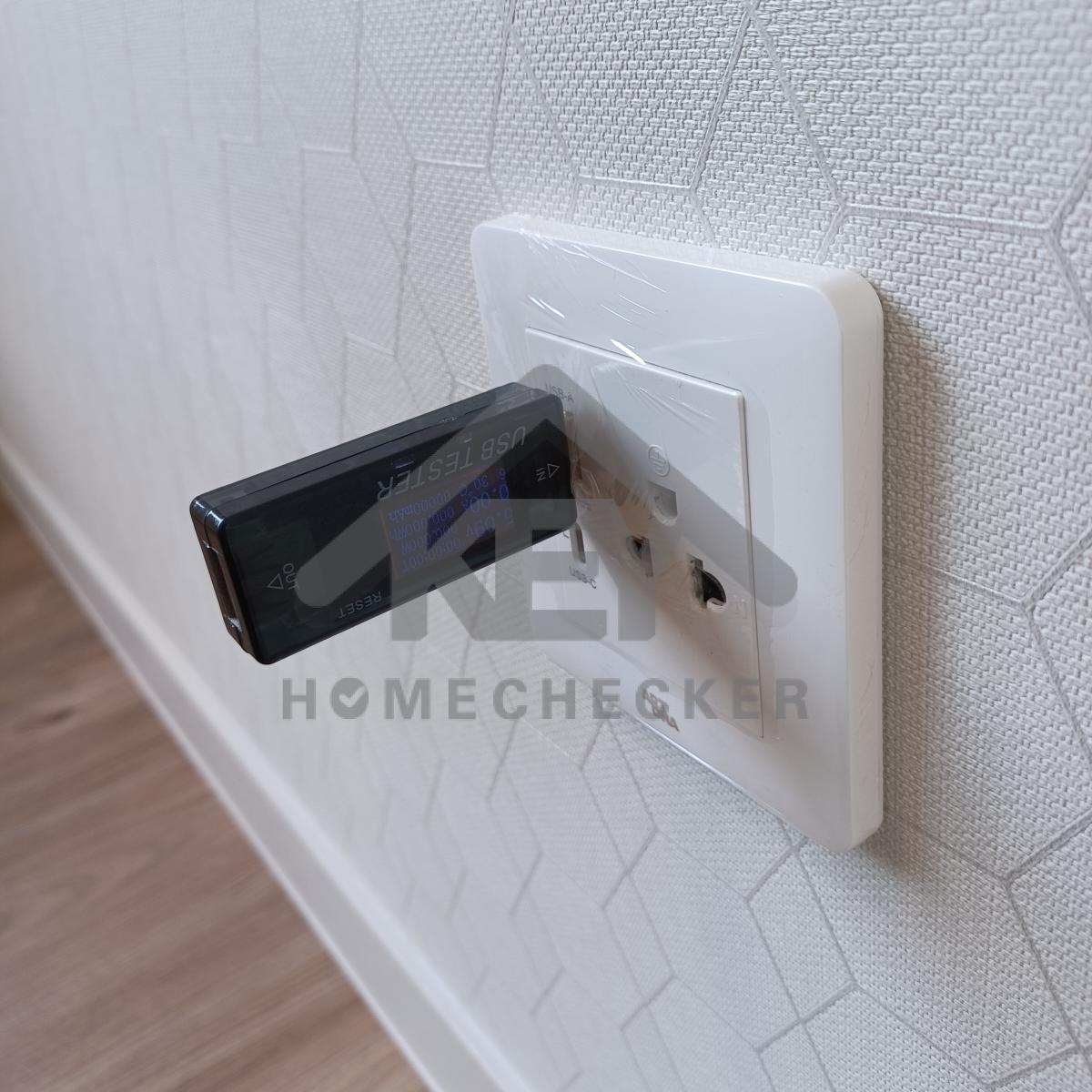

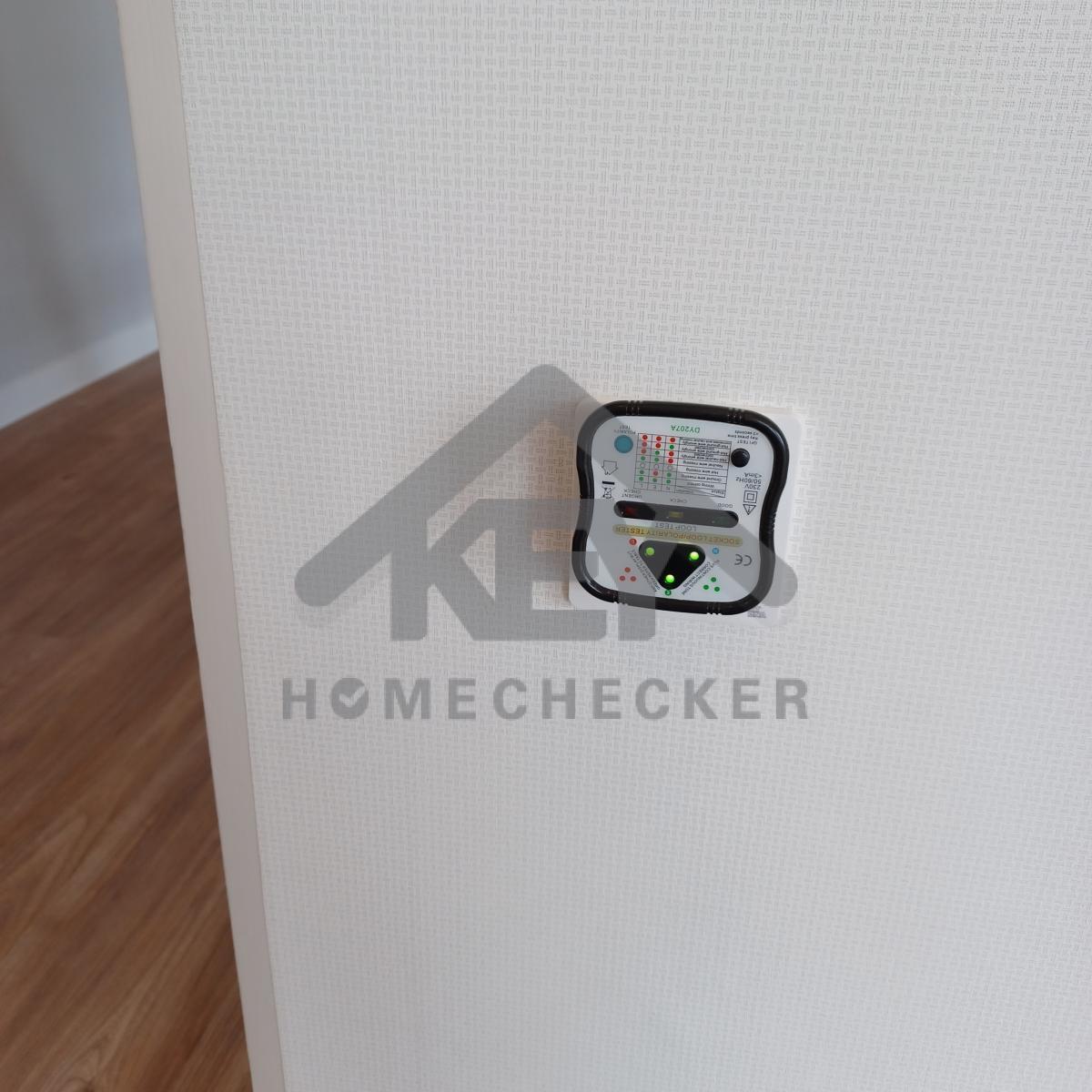

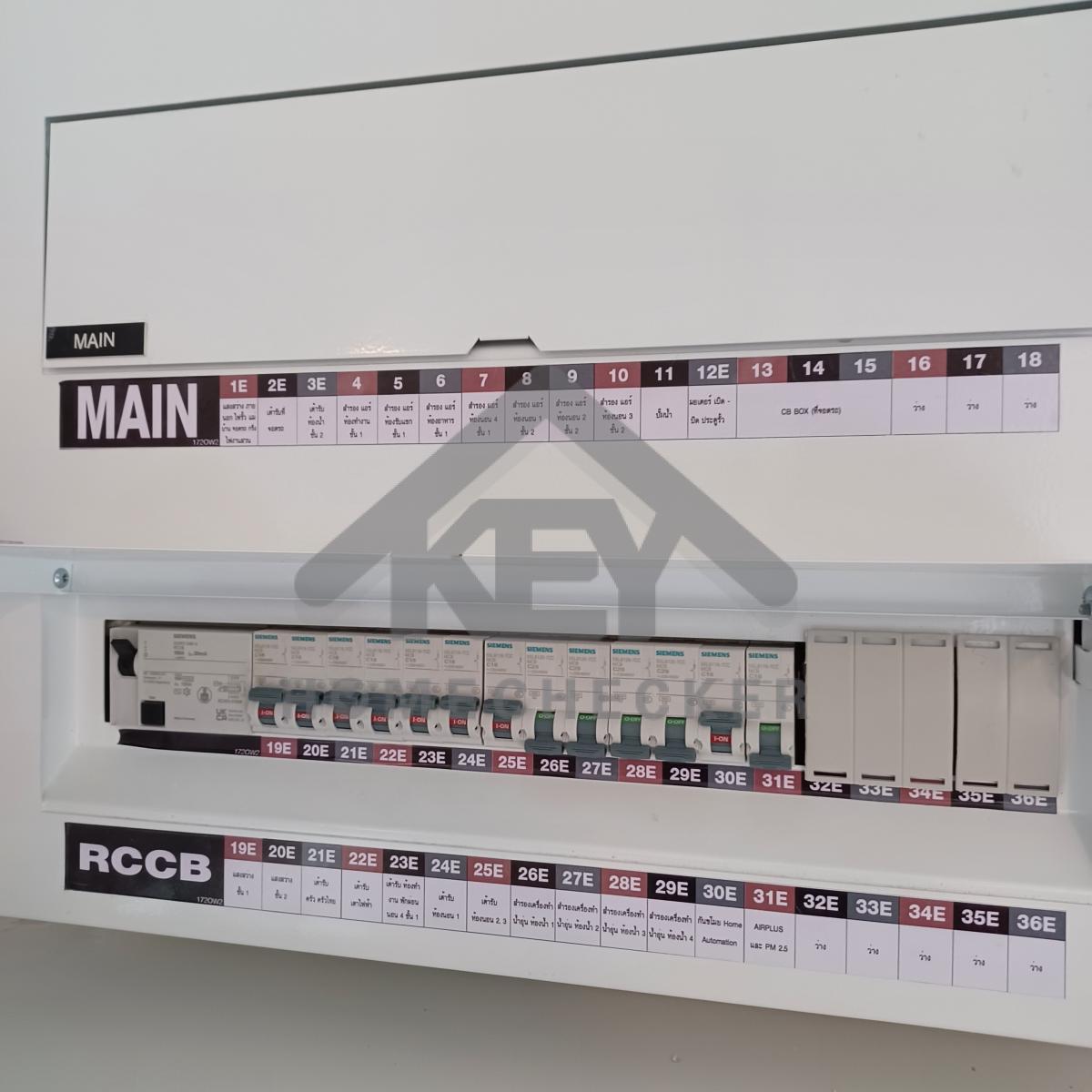

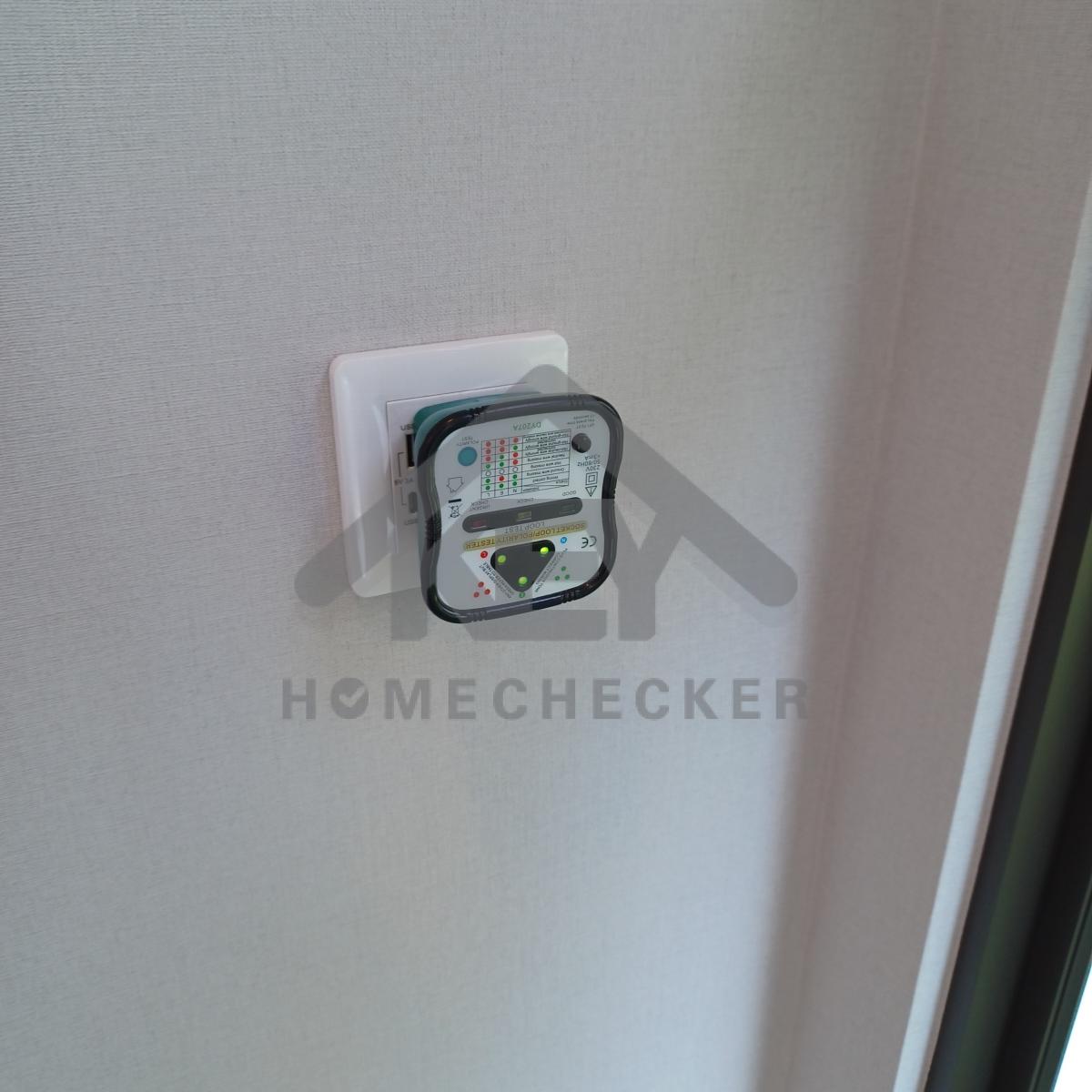

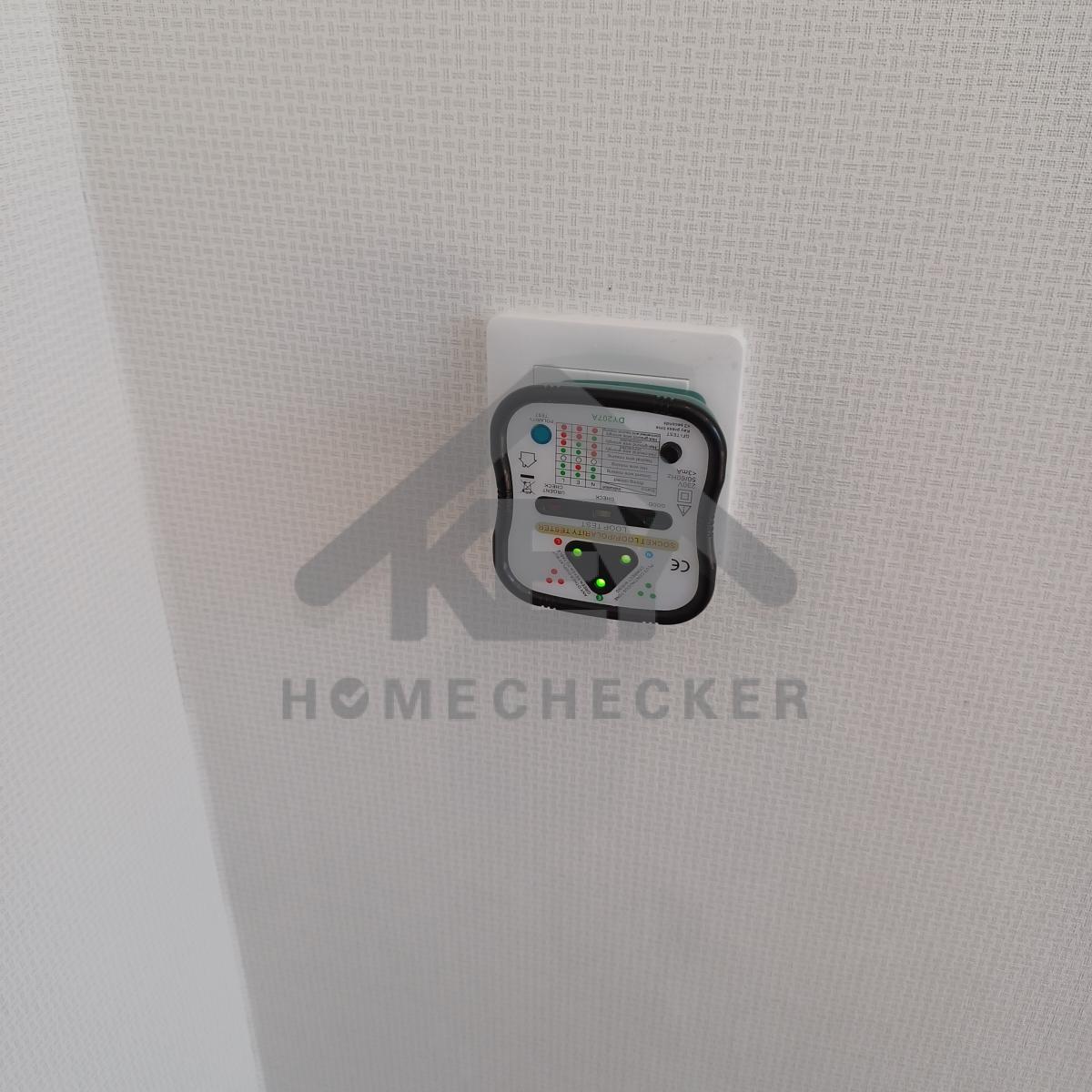

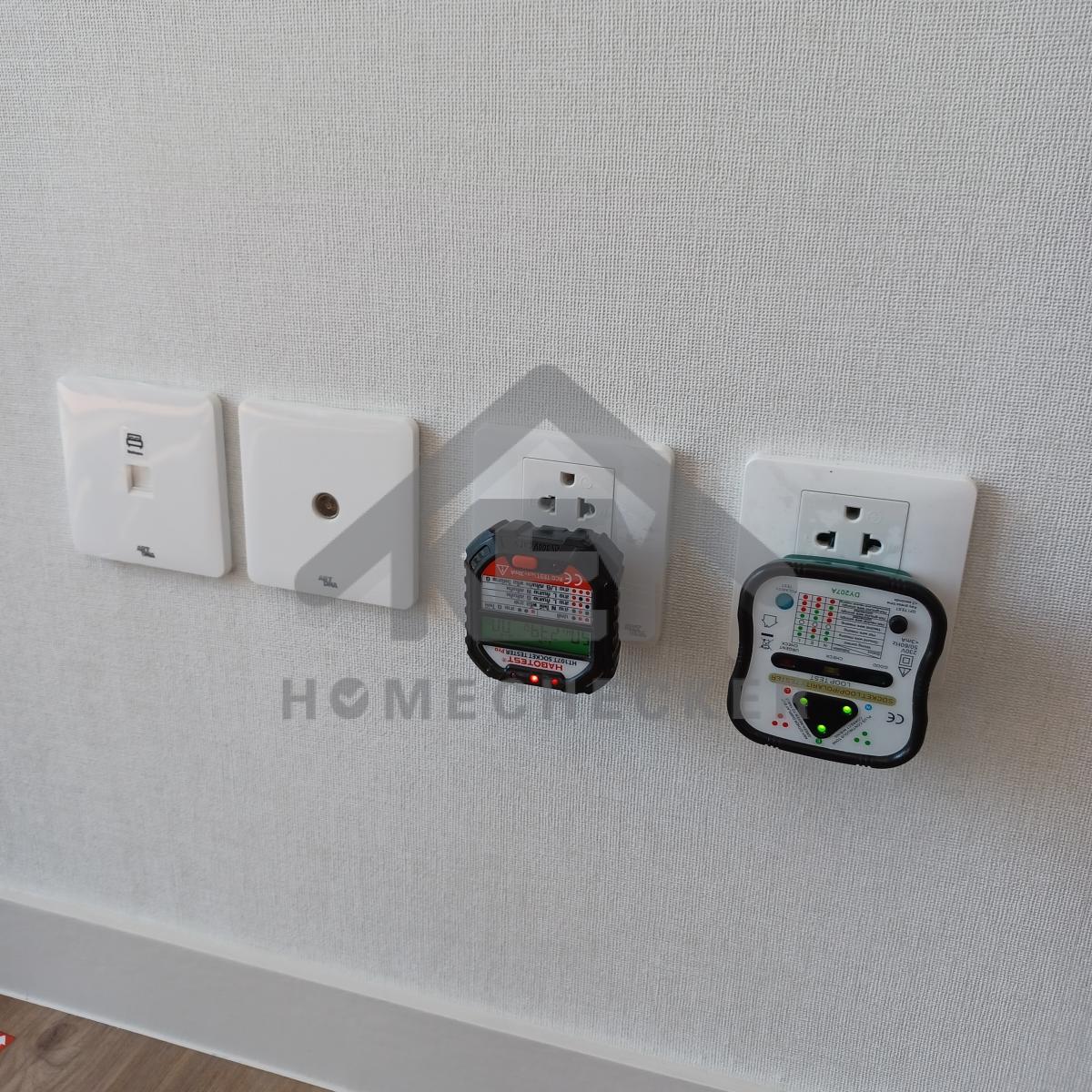

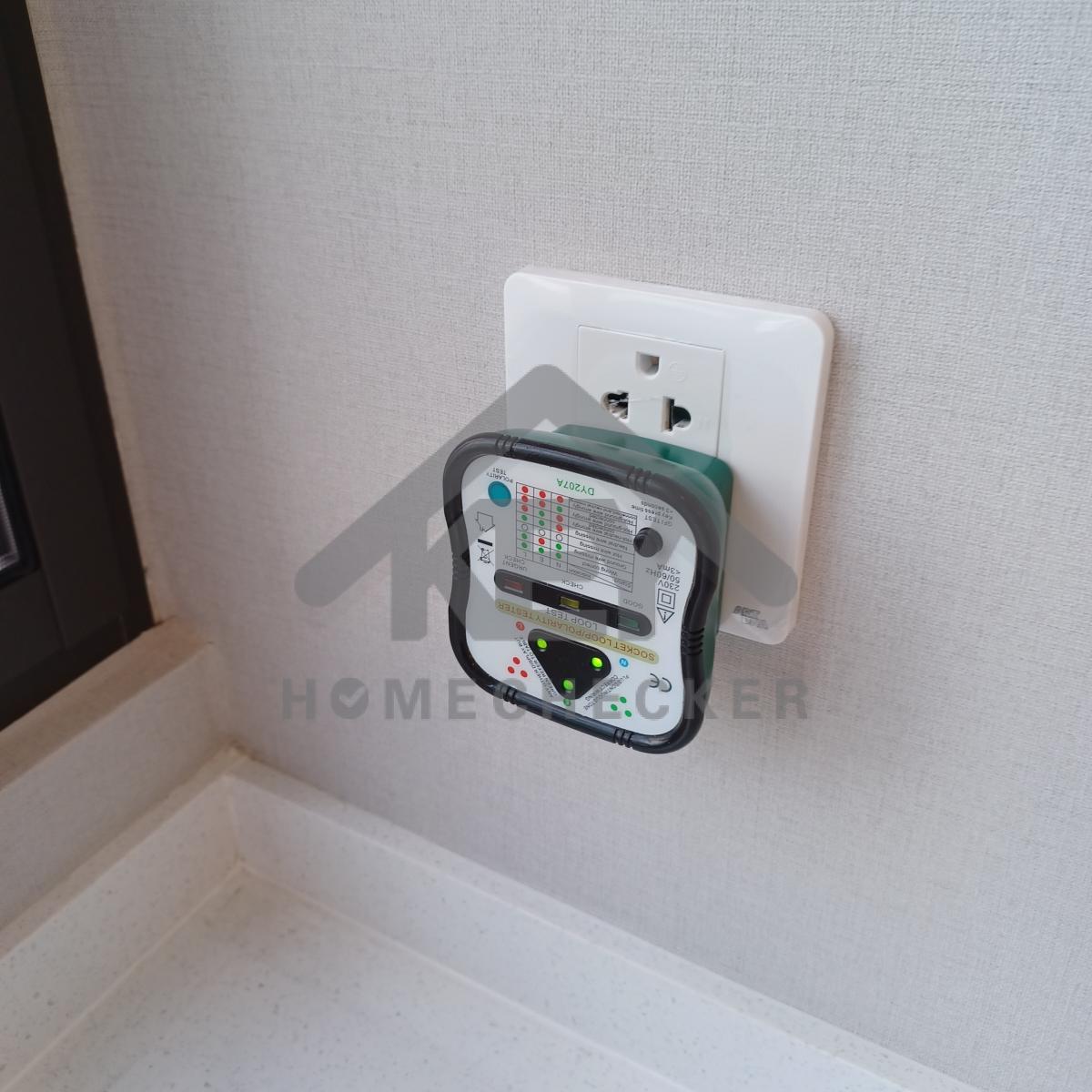

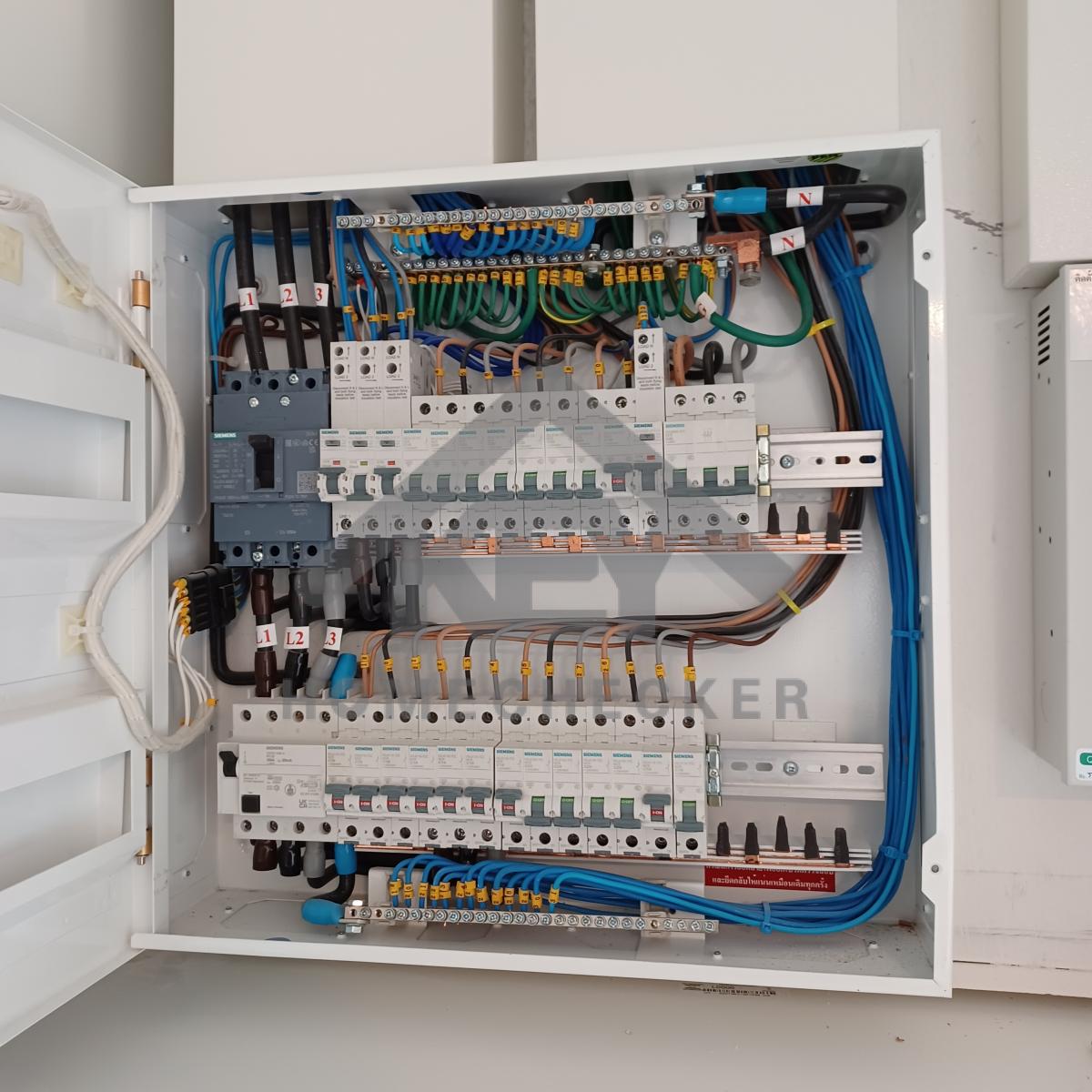

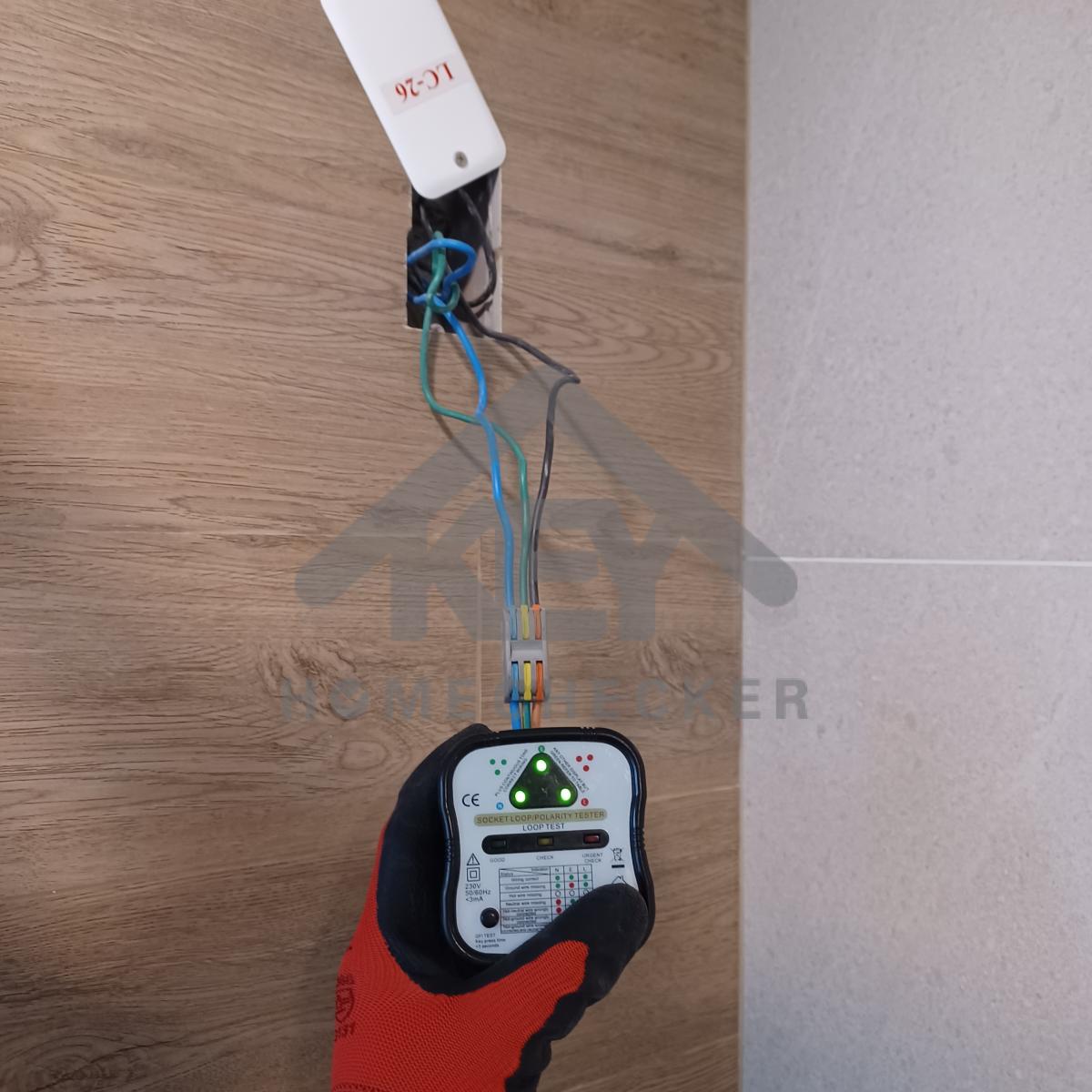

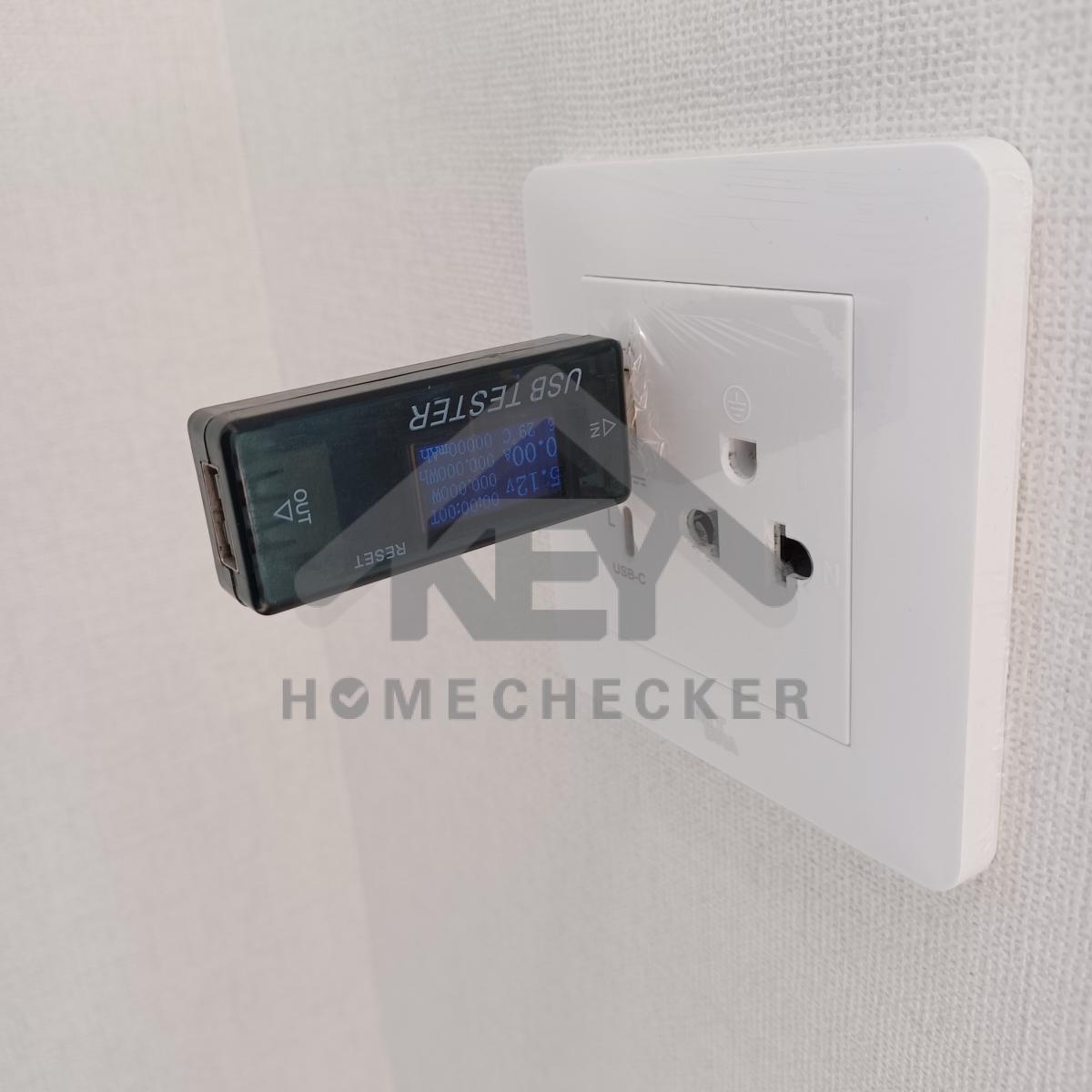

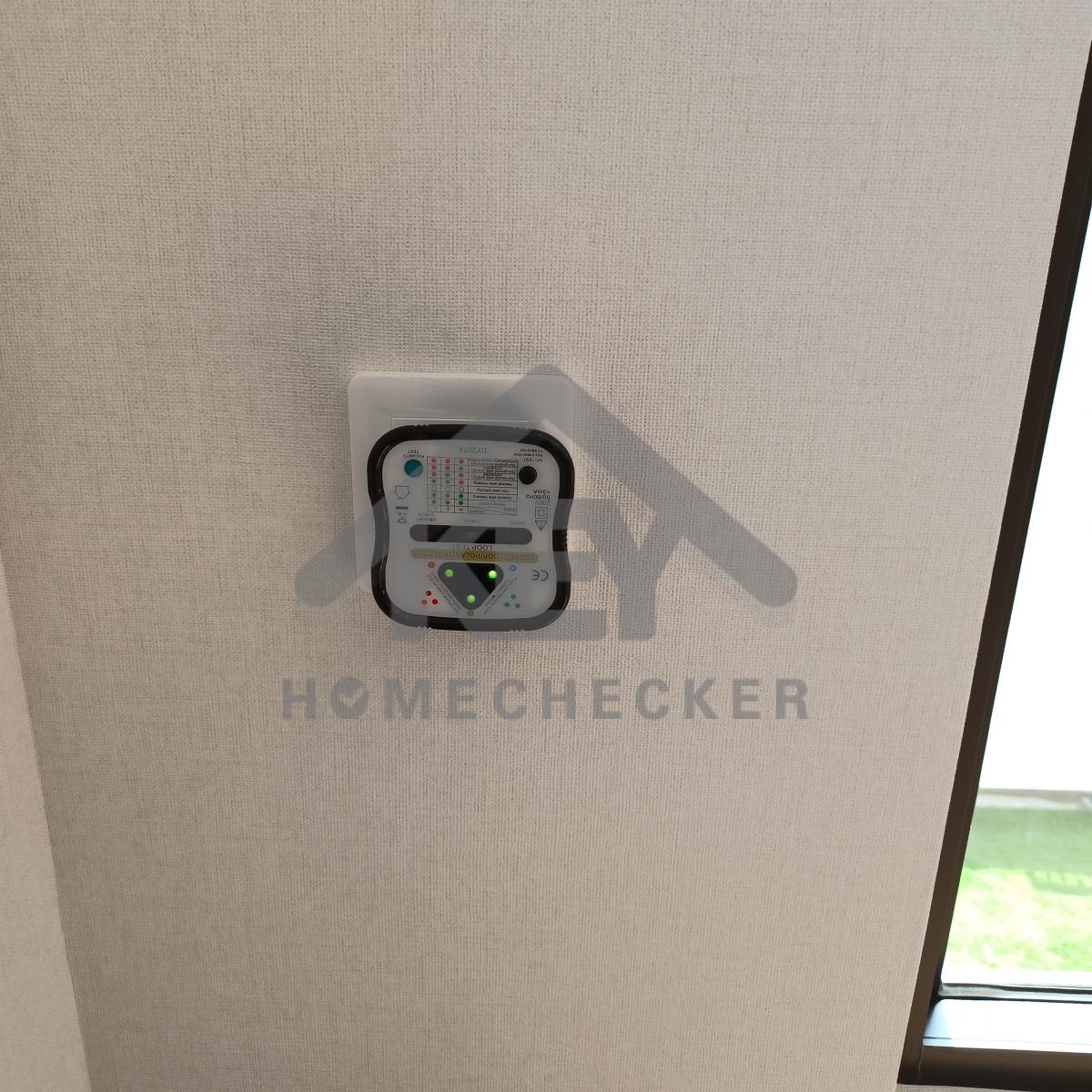

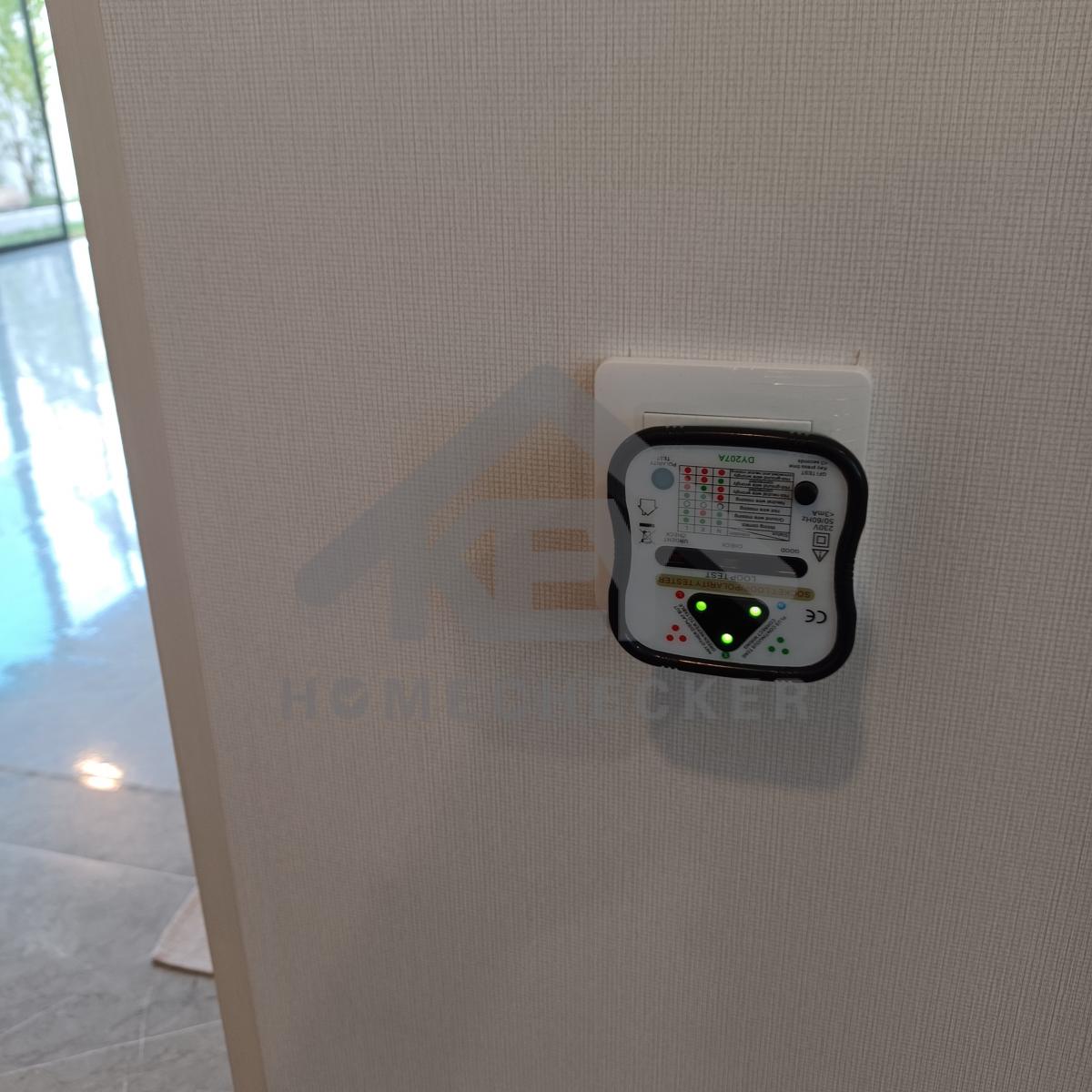

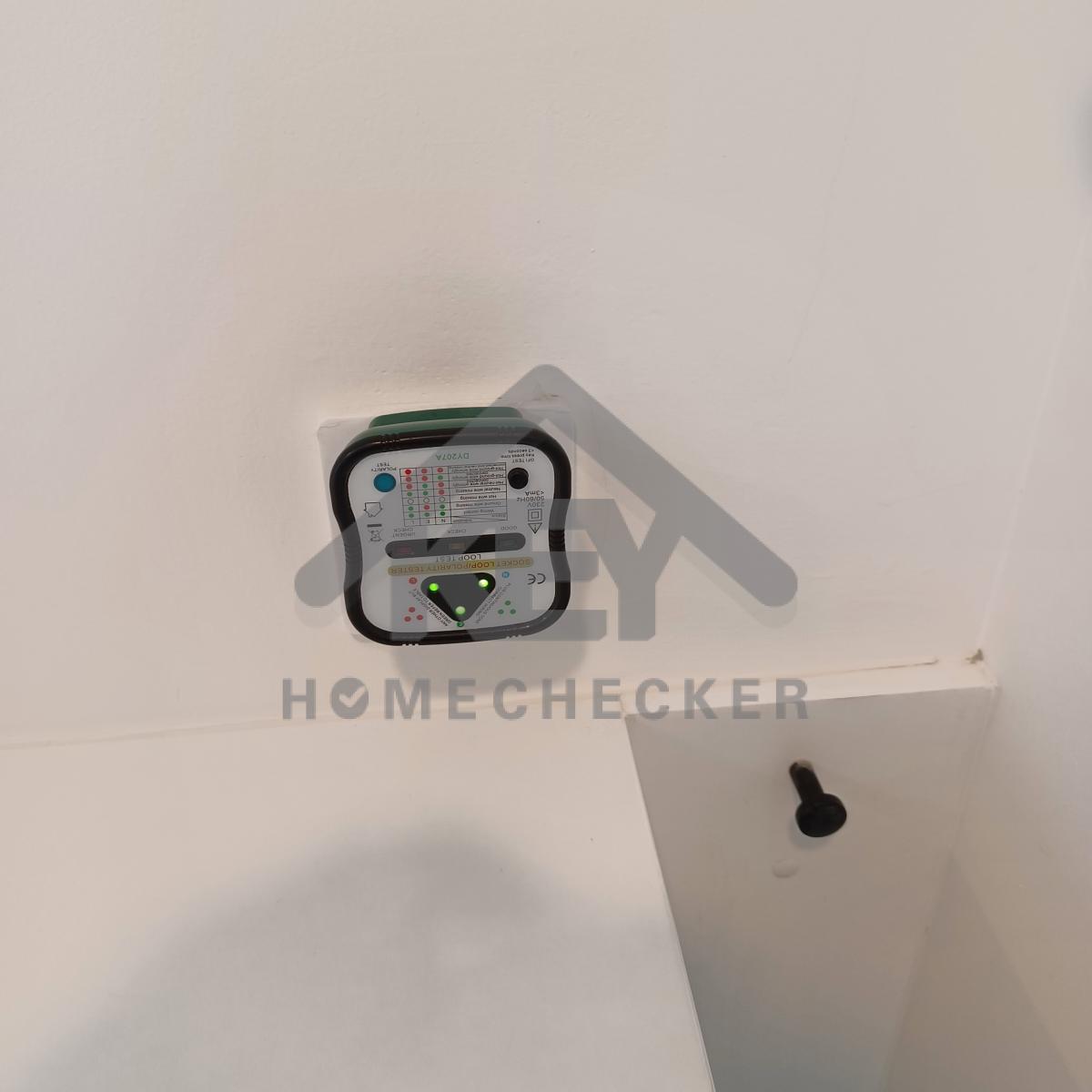

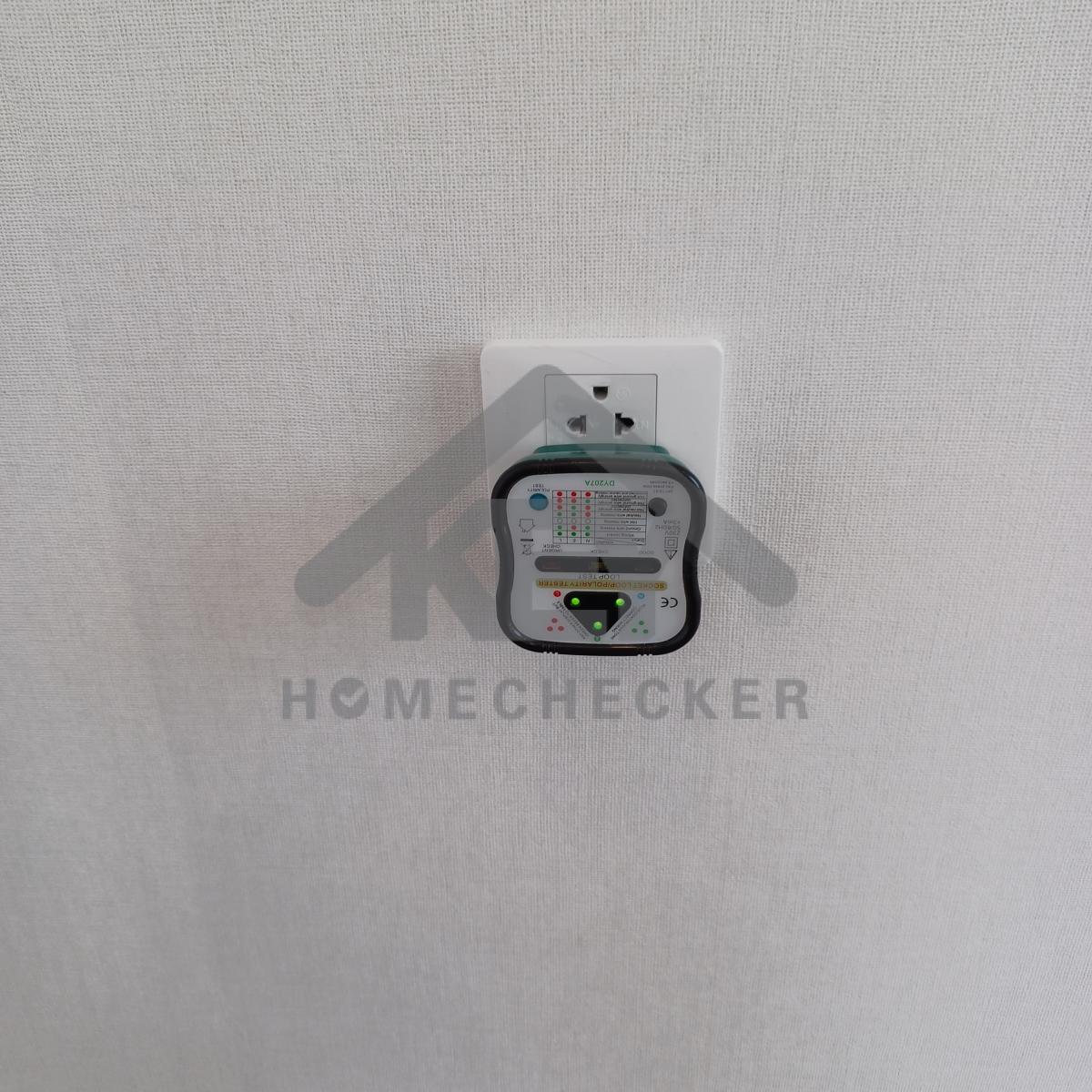

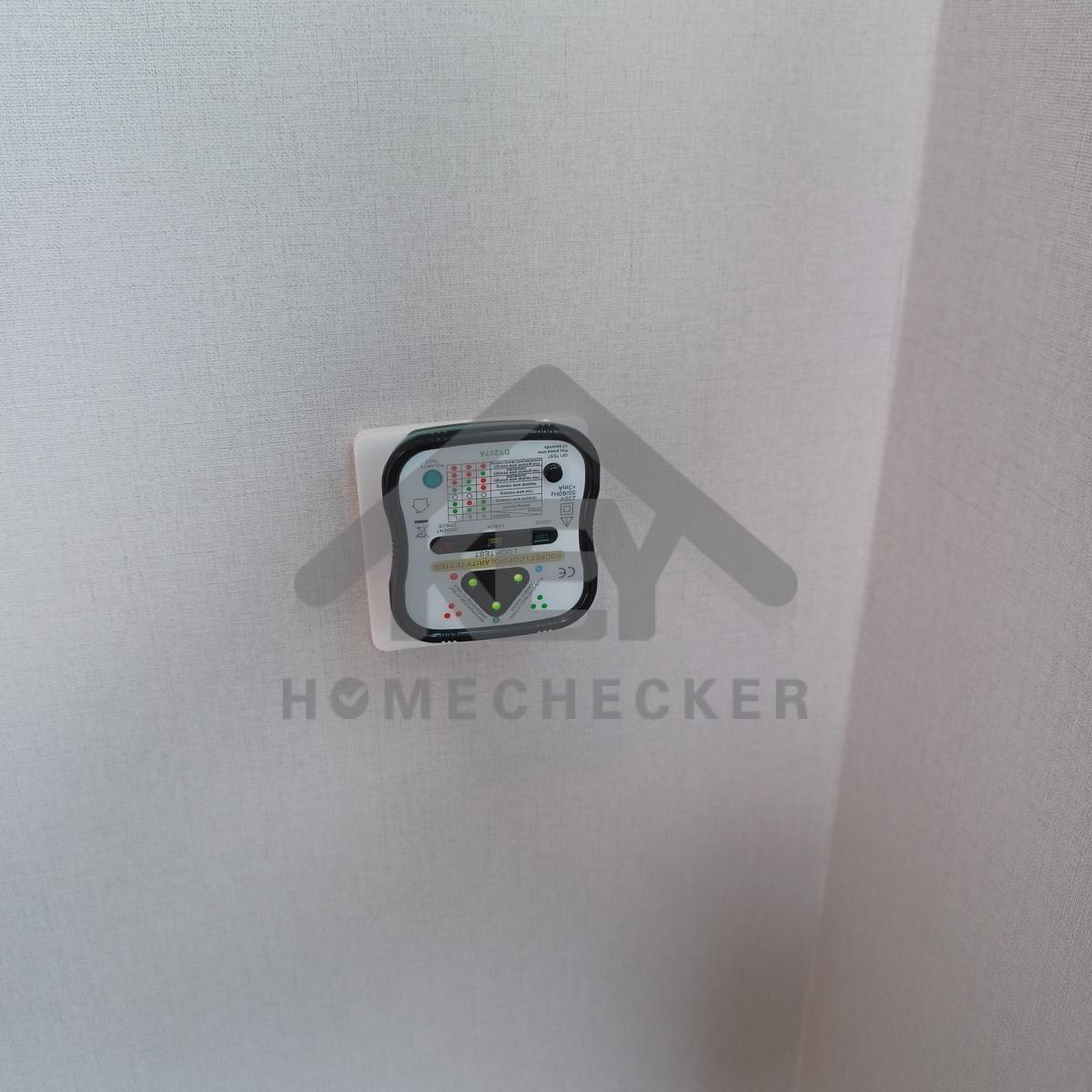

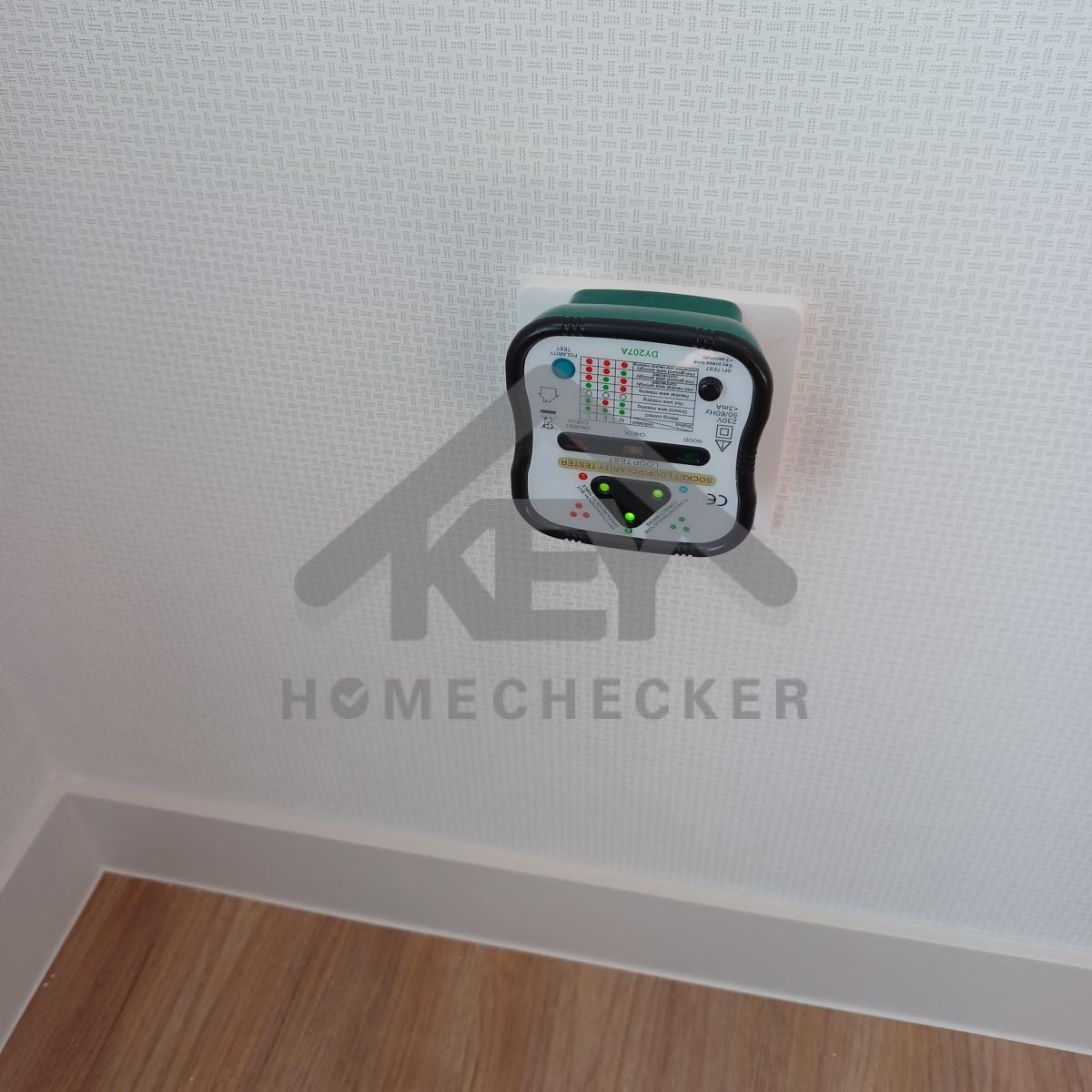

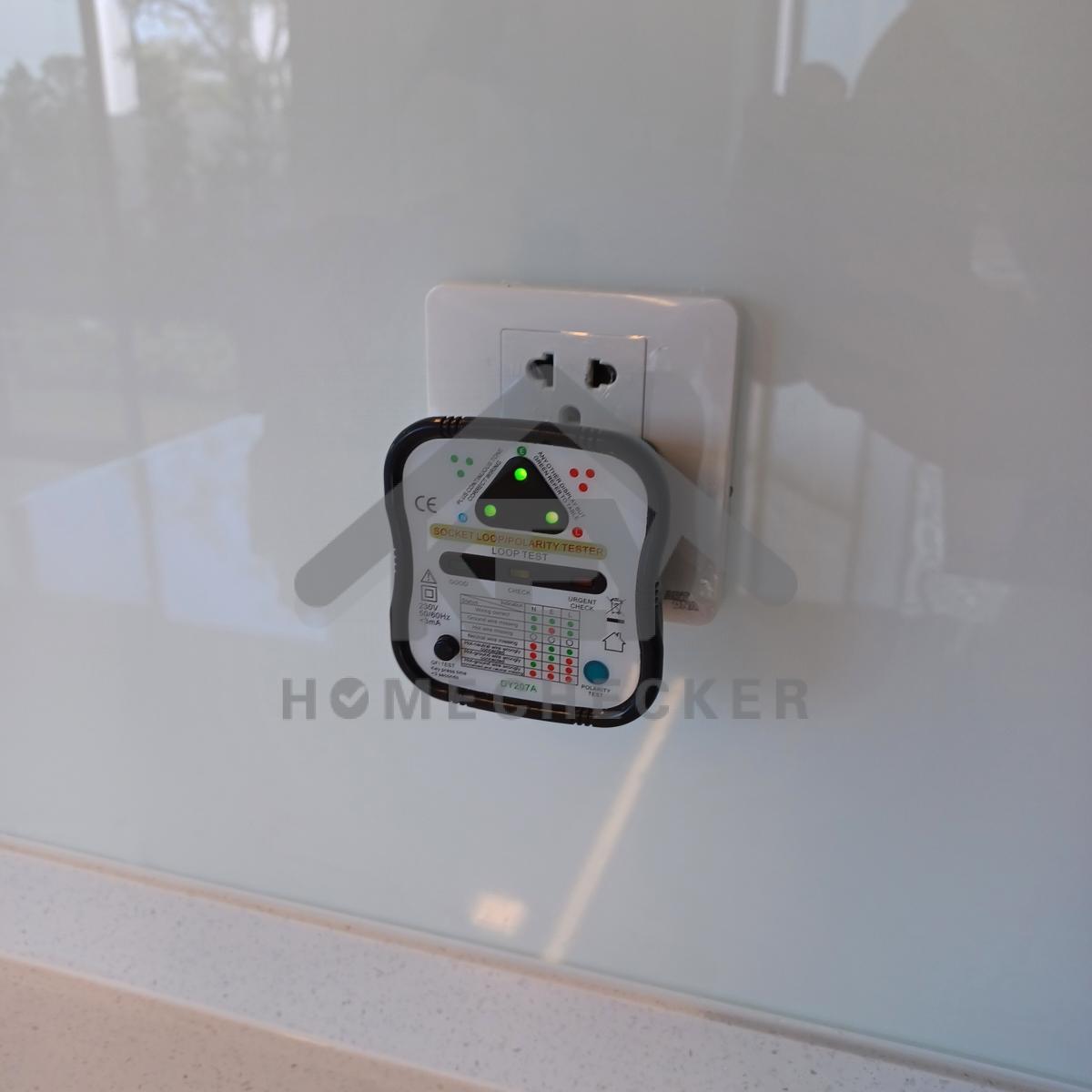

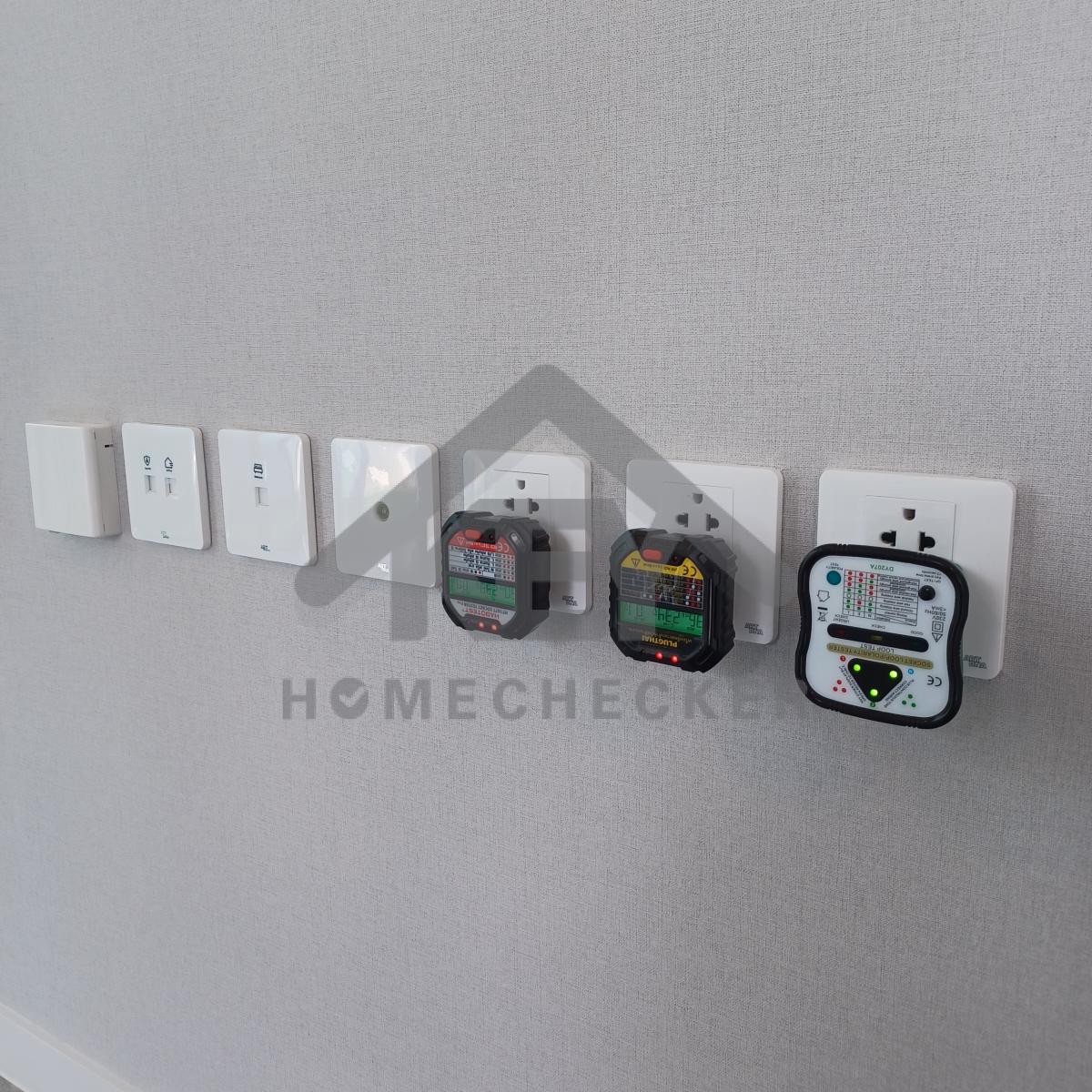

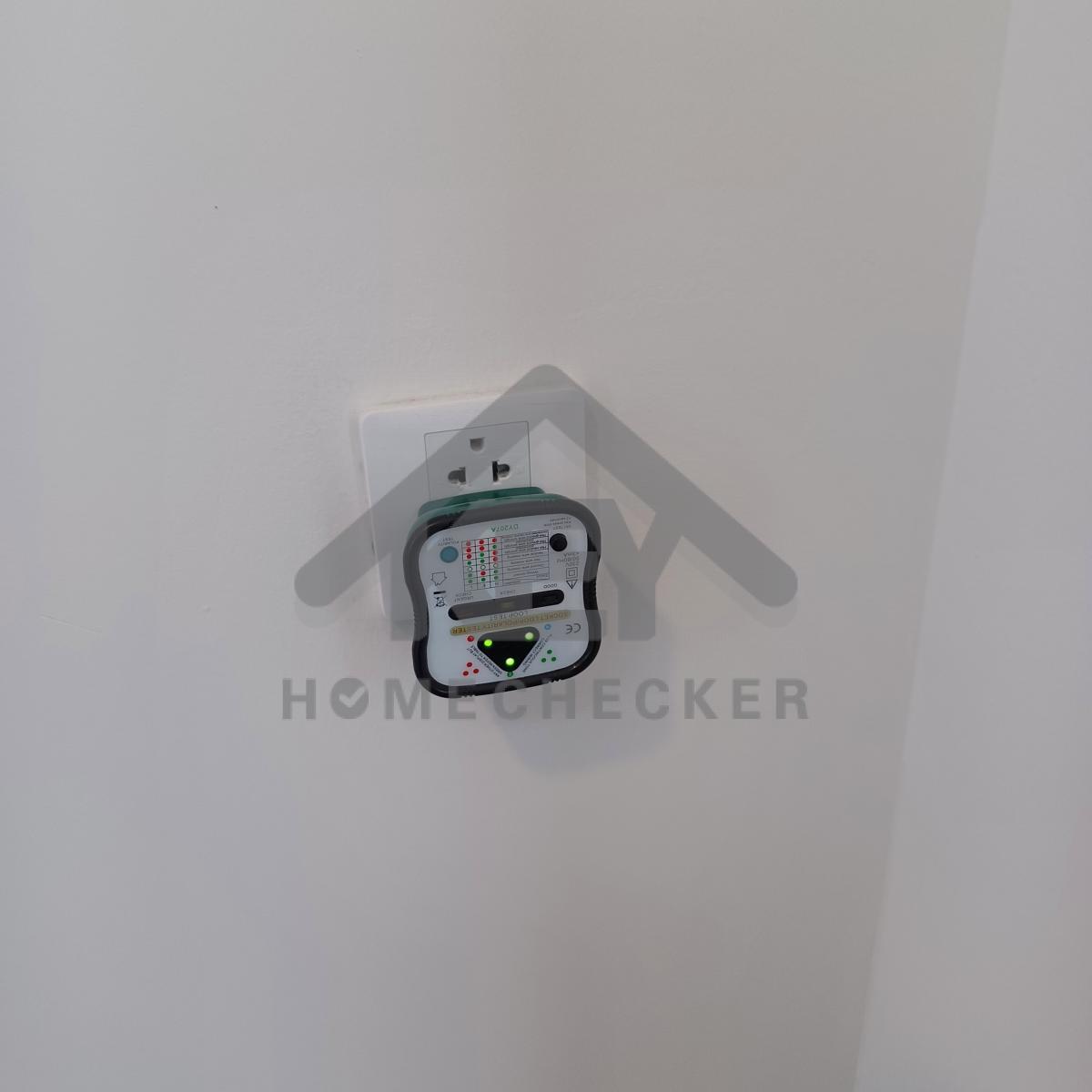

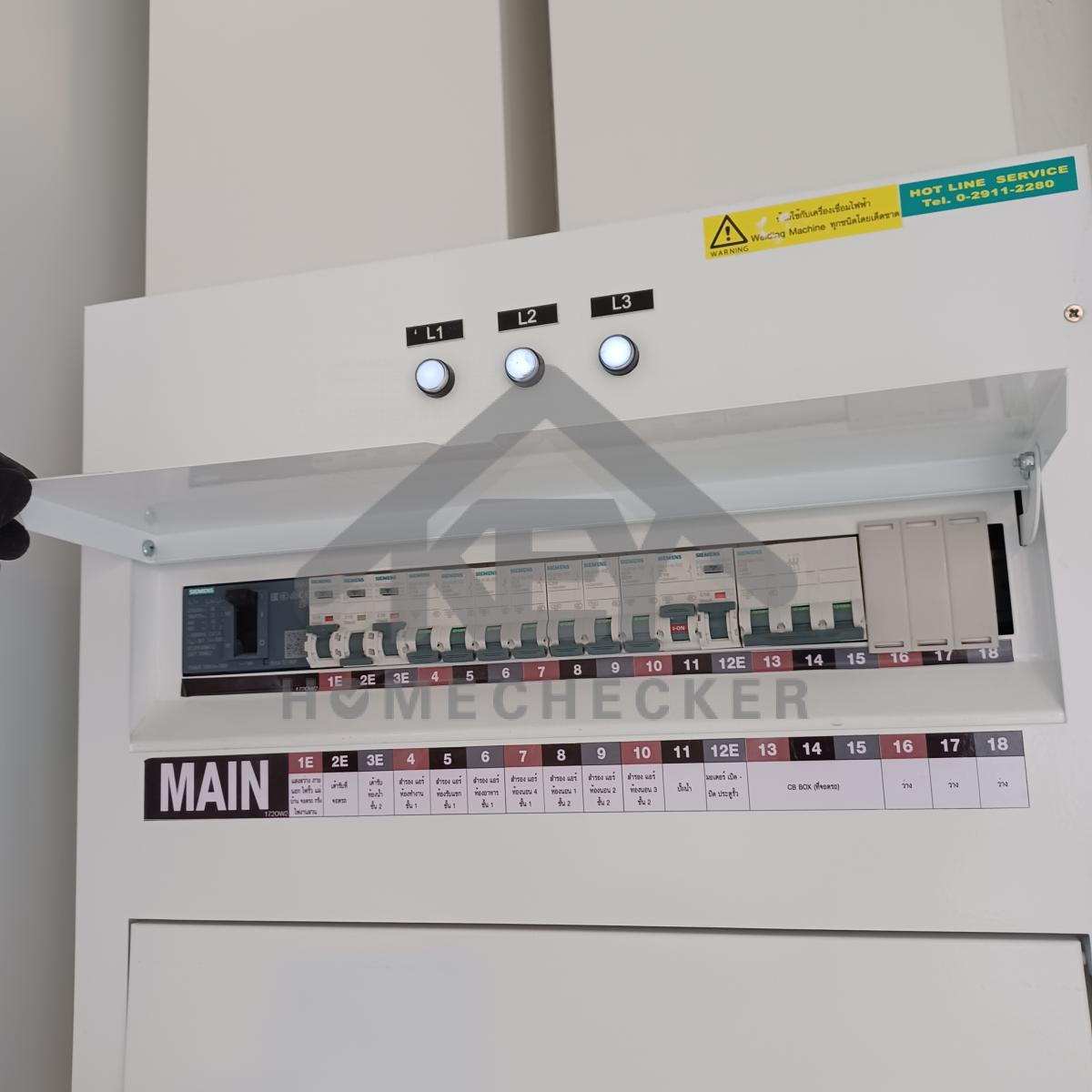

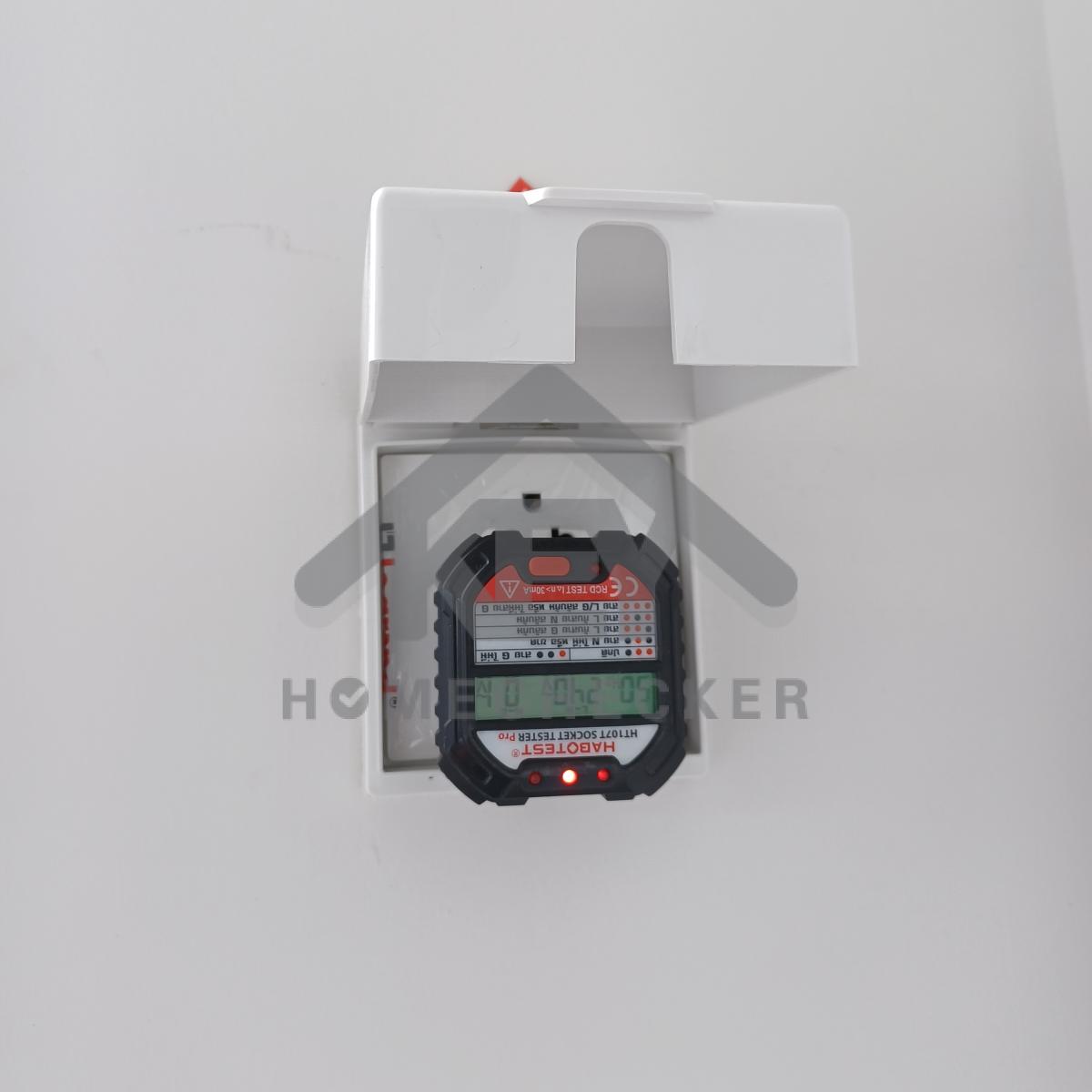

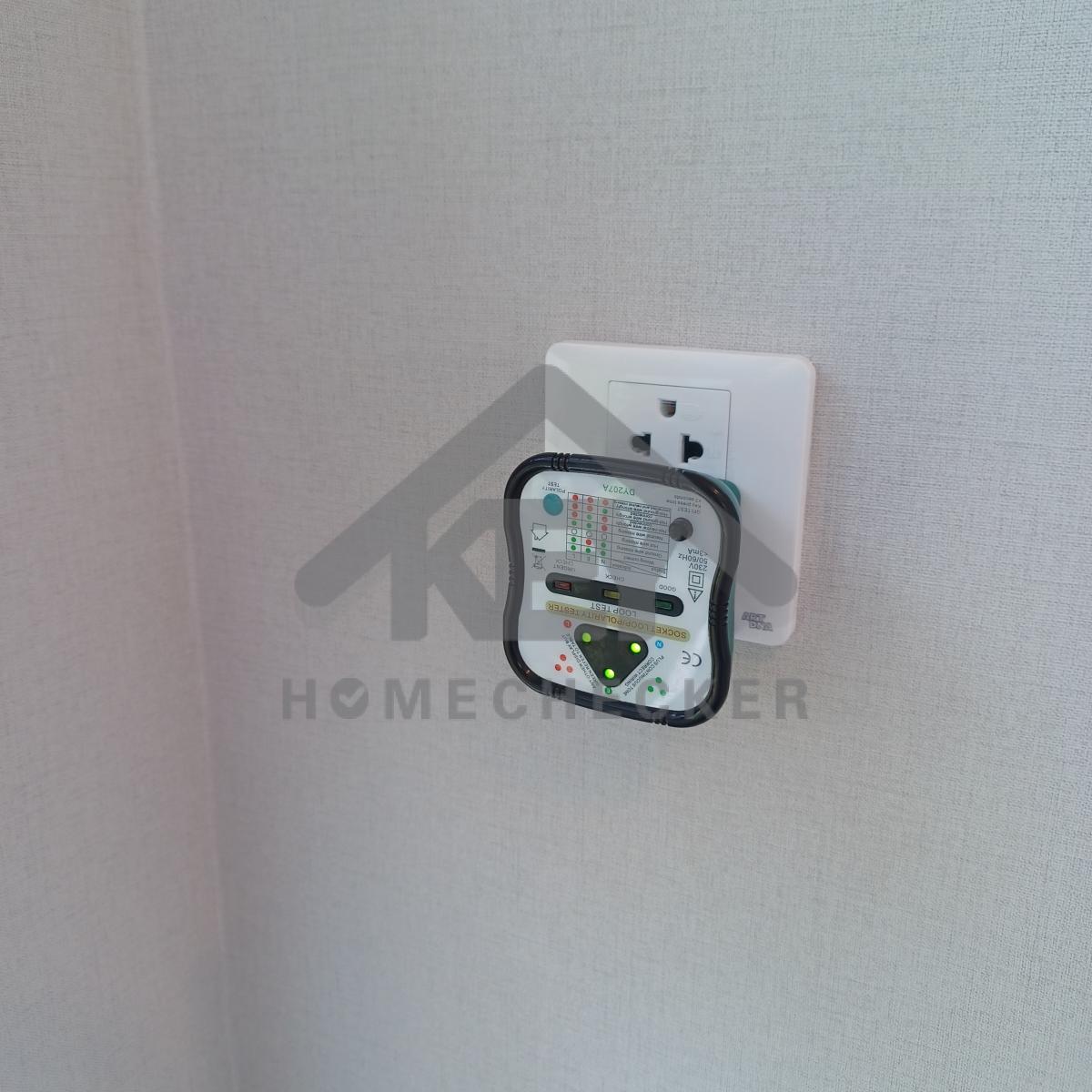

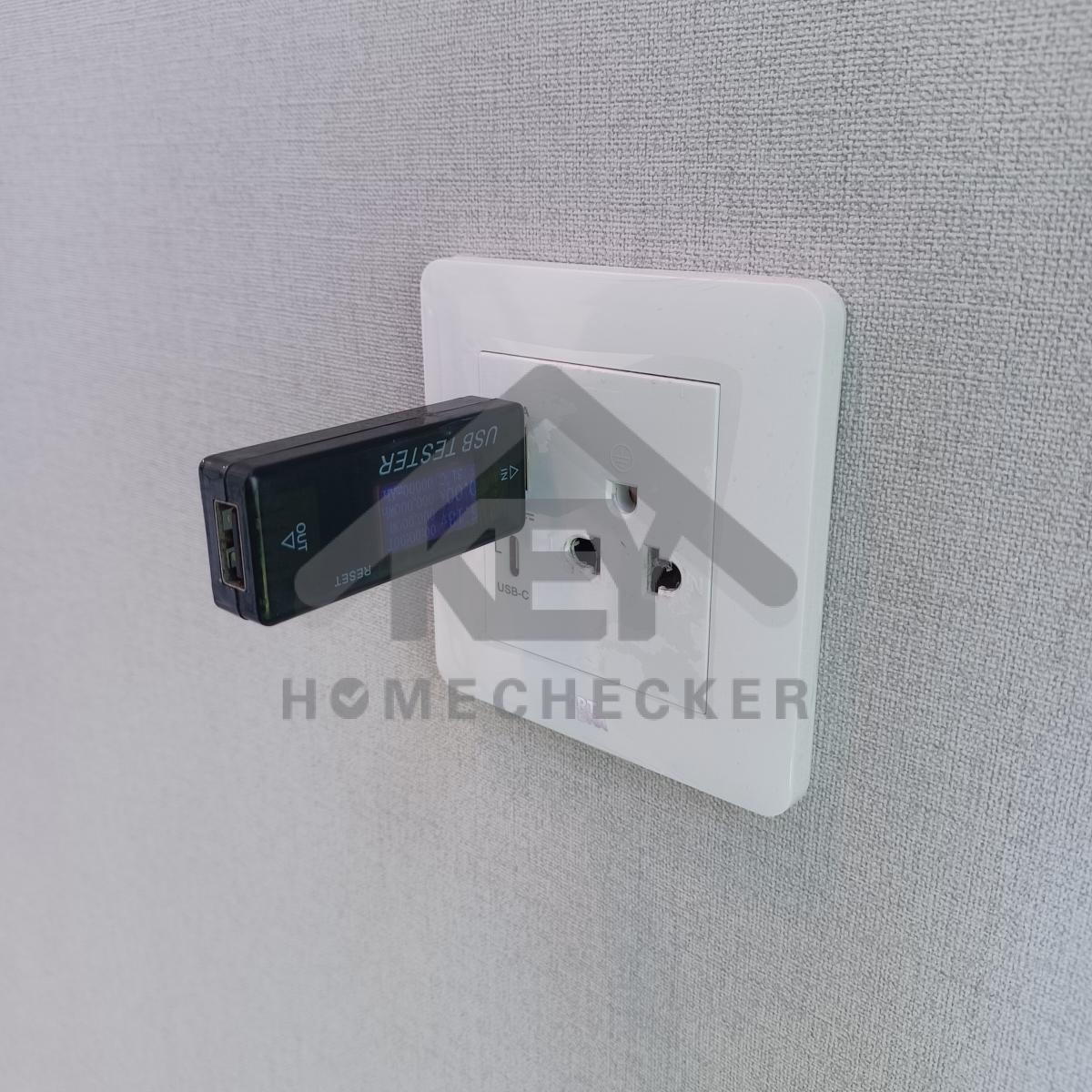

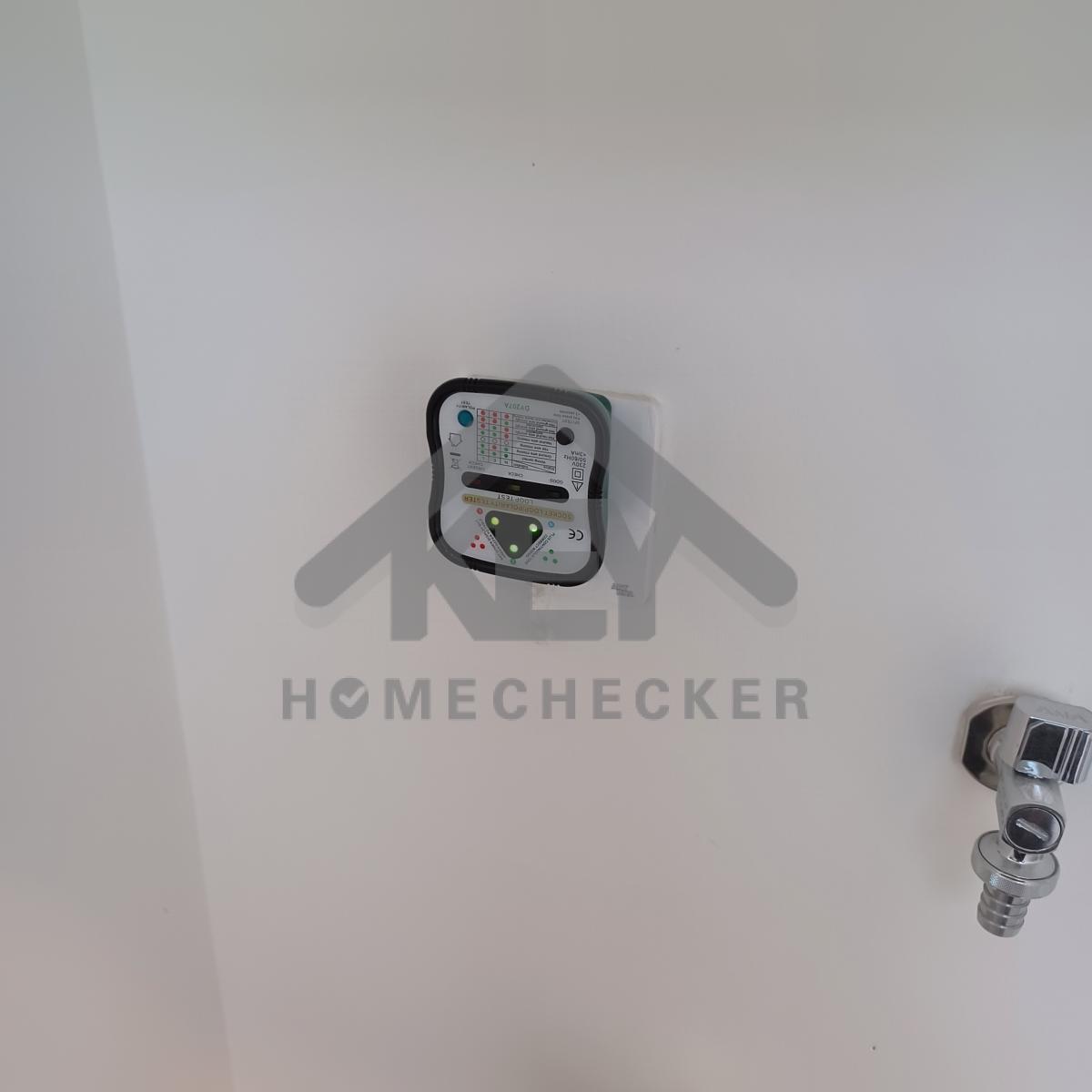

5. งานไฟฟ้าและระบบความปลอดภัย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
สายไฟเครื่องทำน้ำอุ่นห้องน้ำชั้น 1 งานเรียบร้อยดี
สายไฟเครื่องทำน้ำอุ่นห้องน้ำ 1 ชั้น 2 งานเรียบร้อยดี
งานสายไฟเครื่องทำน้ำอุ่นห้องน้ำ 2 ชั้น 2 งานเรียบร้อยดี
สายไฟเครื่องทำน้ำอุ่นห้องน้ำ 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟUSBห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟUSBห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟUSBห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟUSBห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟUSBห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟUSBห้องนอนชั้น 1 งานเรียบร้อยดี
งานเรียบร้อยดี
ปลั๊กไฟห้องครัวชั้น 1 งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ปลั๊กไฟห้องครัวชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องครัวชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องครัวชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องครัวชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องครัวชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี

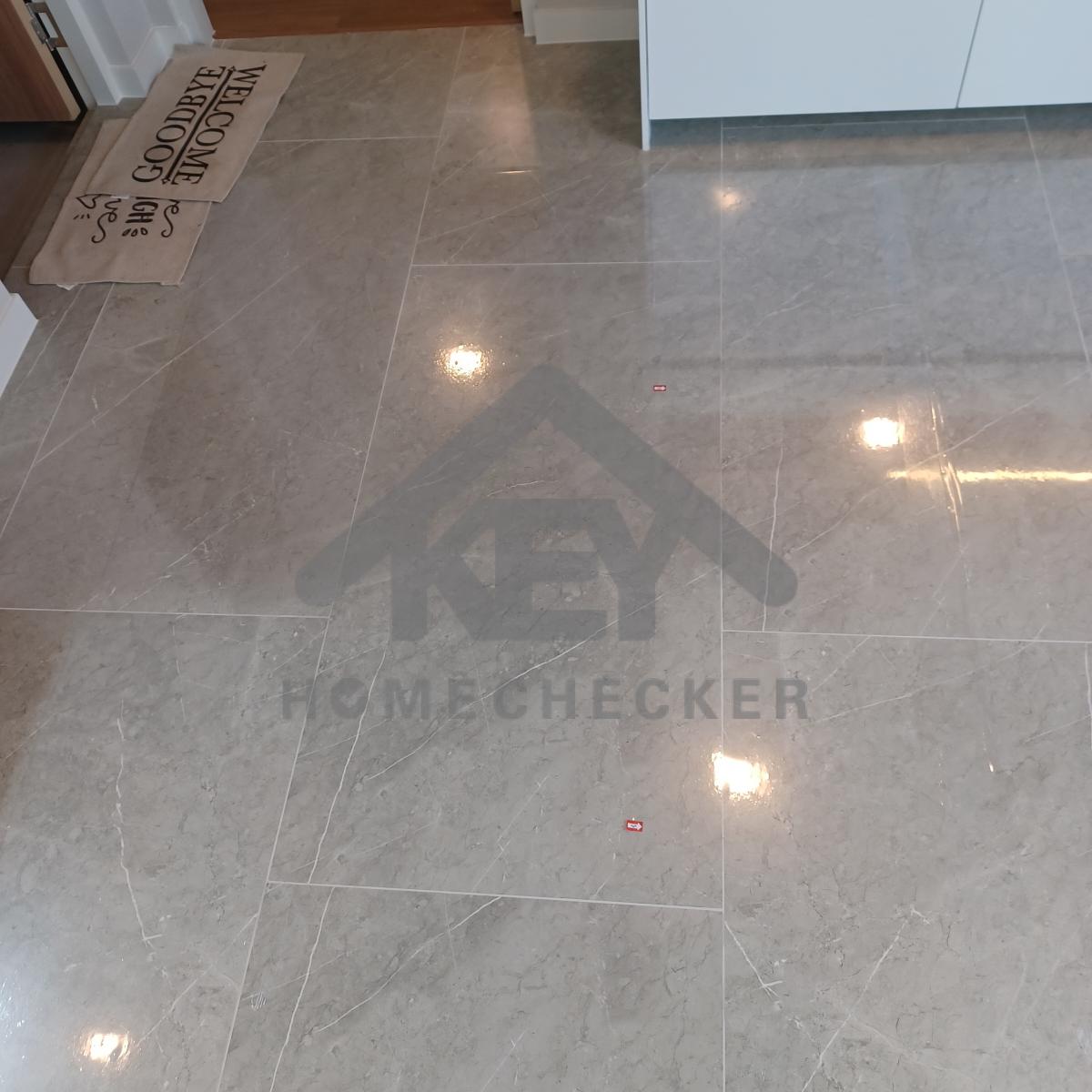

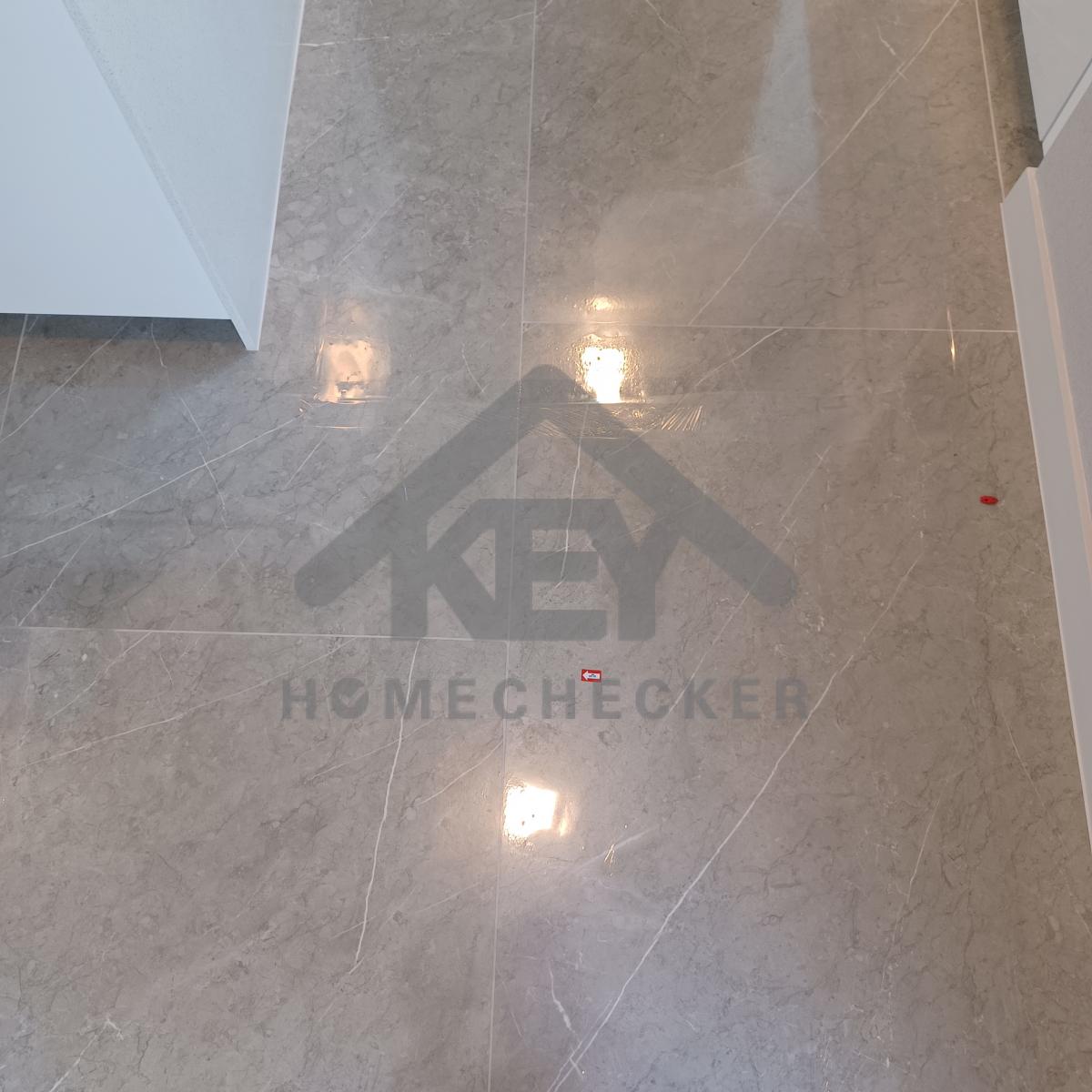

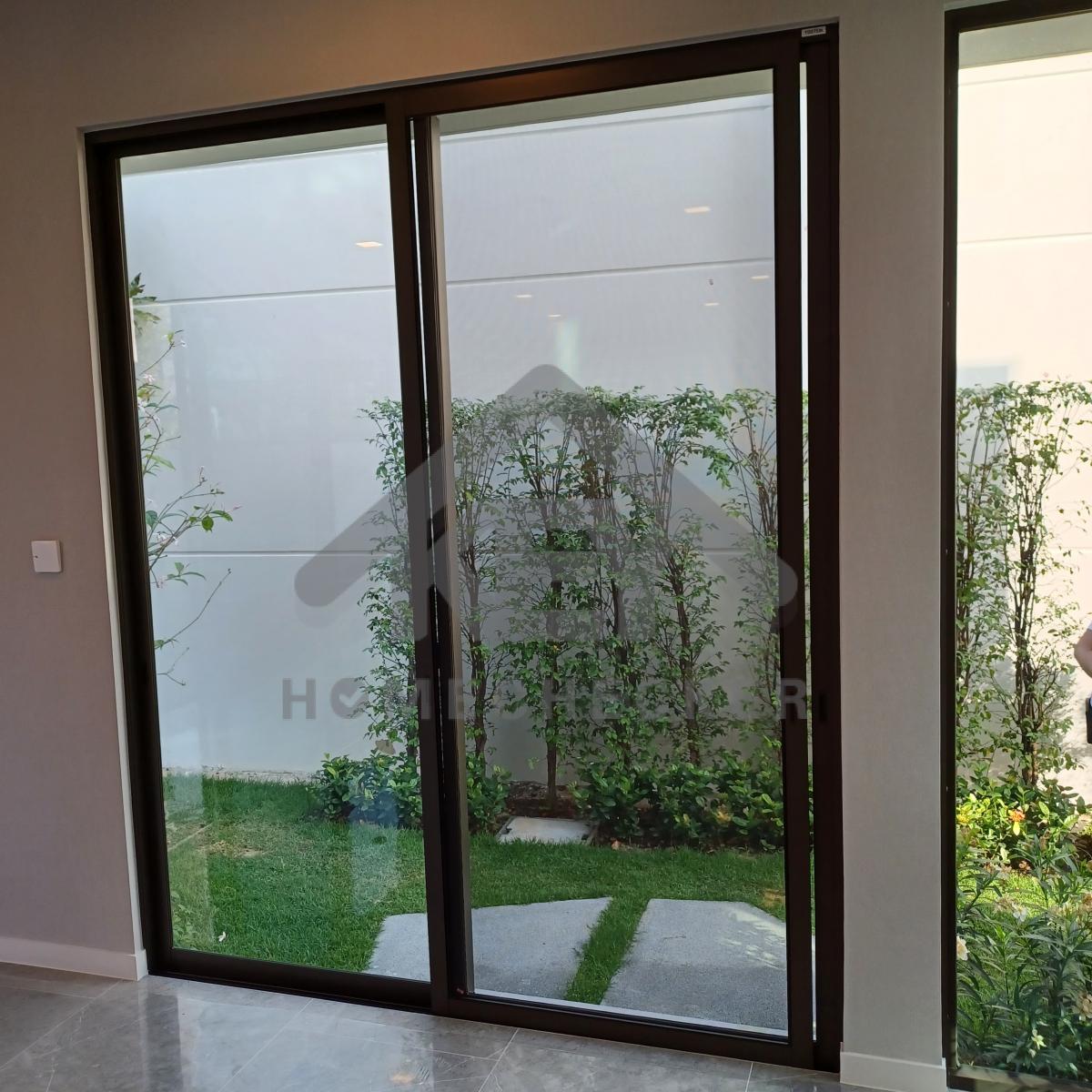

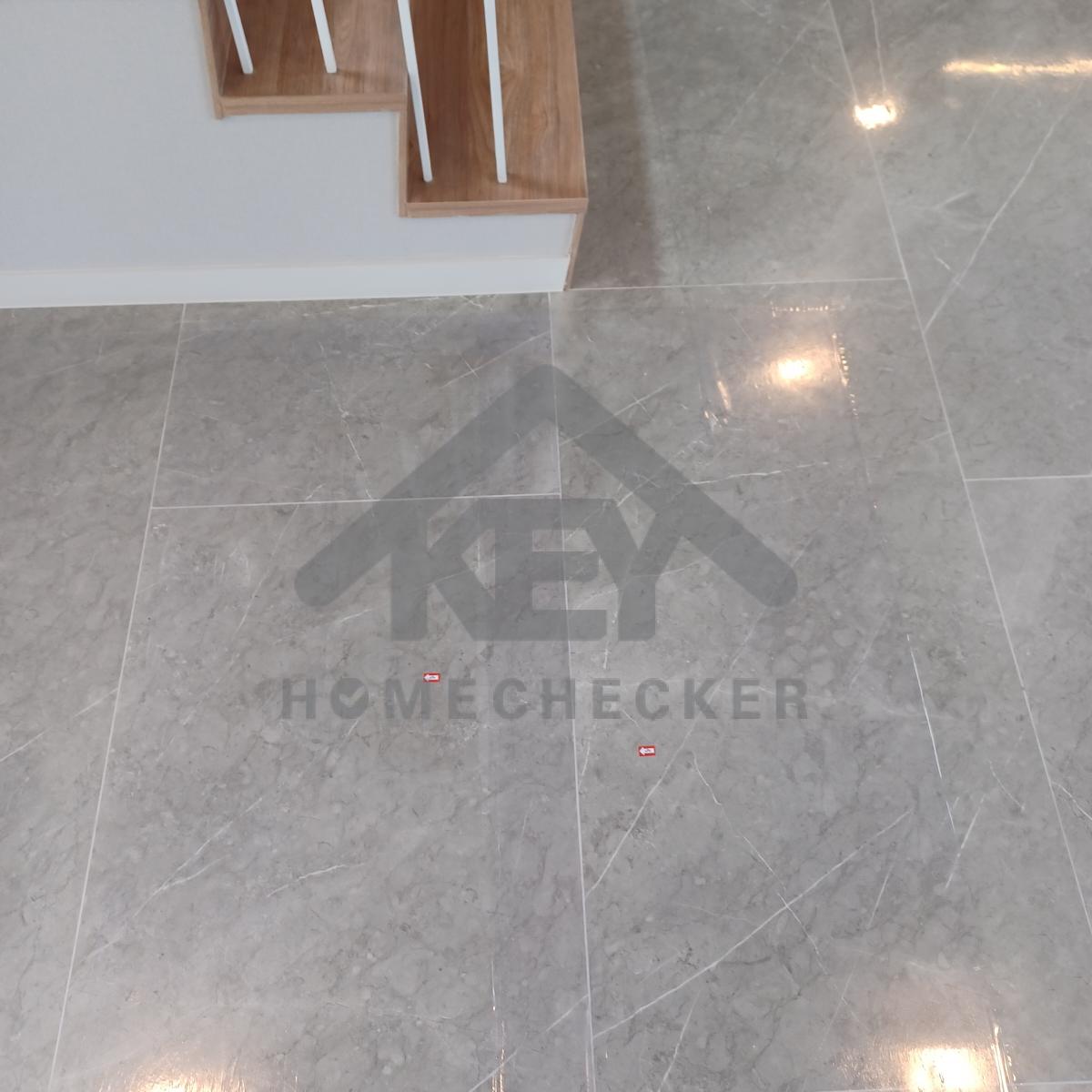

6. งานห้องโถง ห้องนั่งเล่น
แก้ไข บานมุ้งลวดตกราง
แก้ไข เฟรมขอบประตูเป็นรอยขูดขีด
แก้ไข Wallpaper ขอบประตูห้องน้ำเป็นรอยขูดขีด

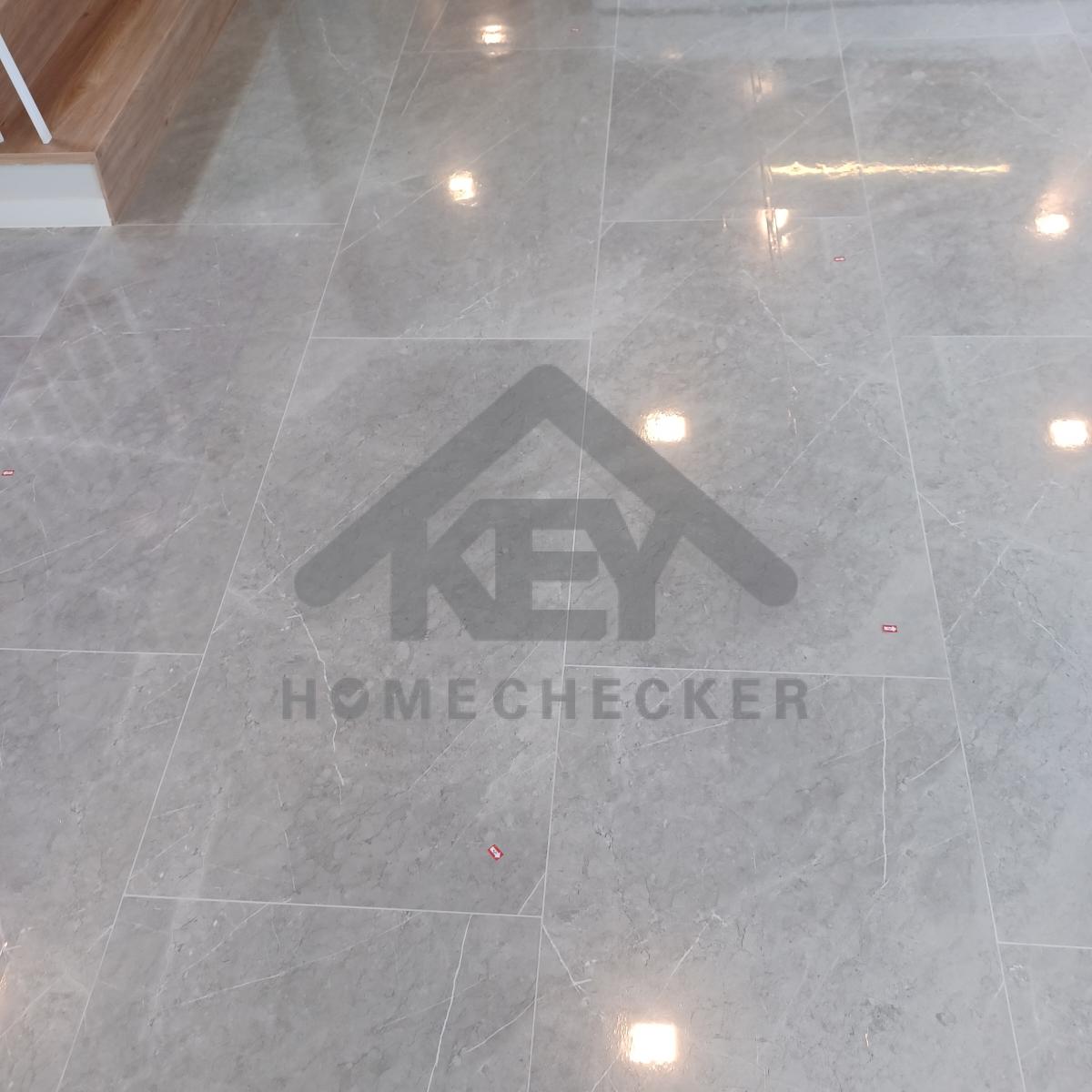

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข ใส่ลูกยางขอบกระจกประตูให้เรียบร้อย

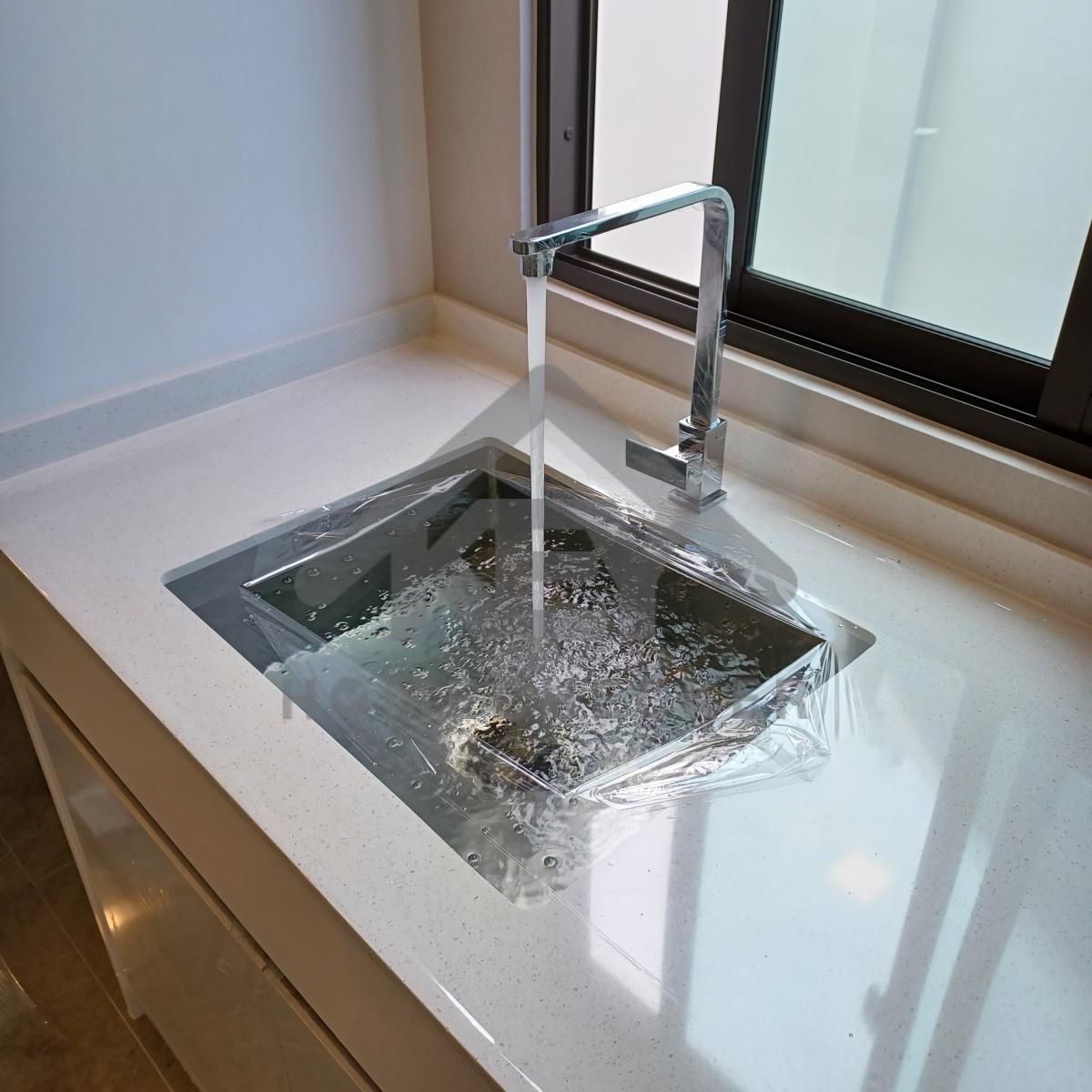

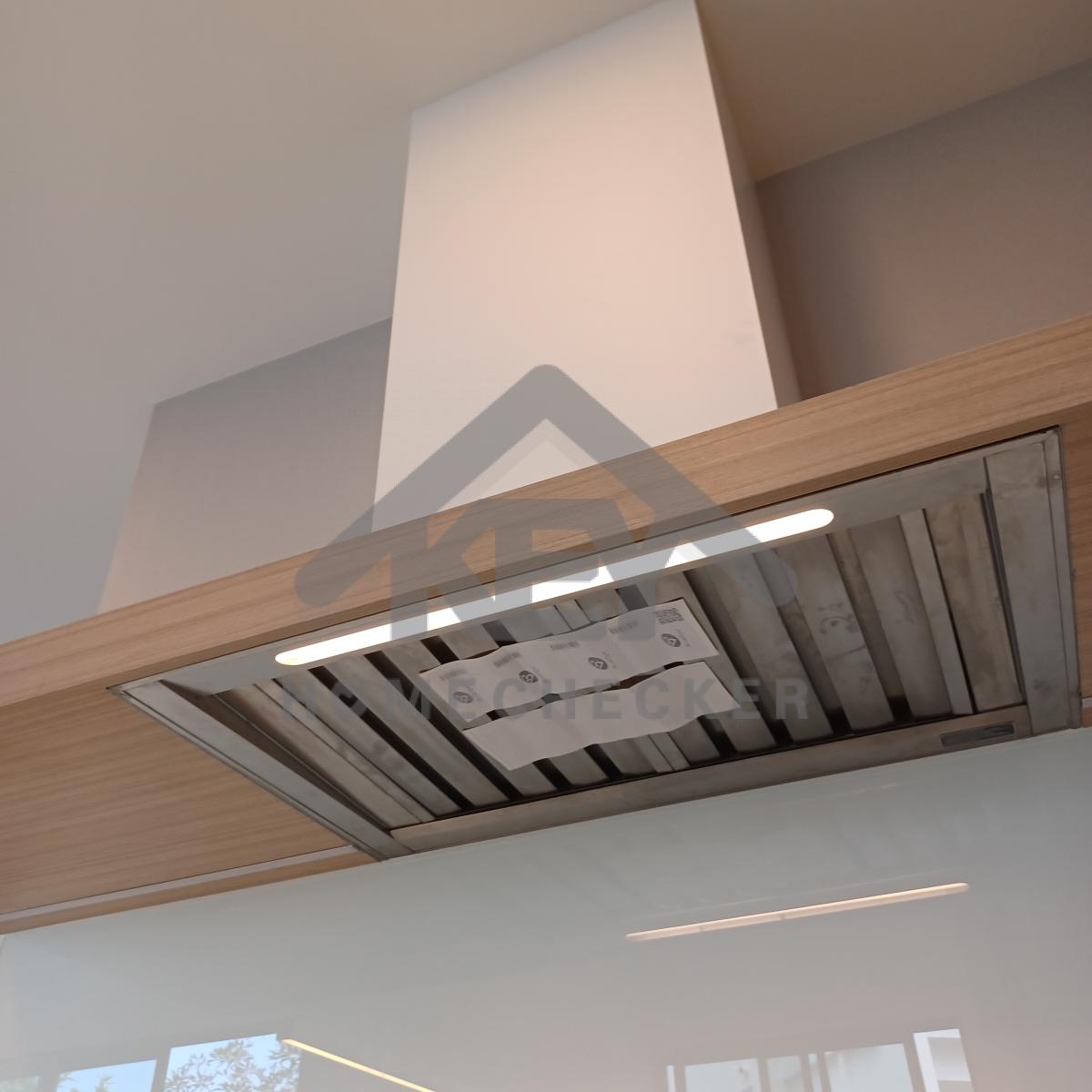

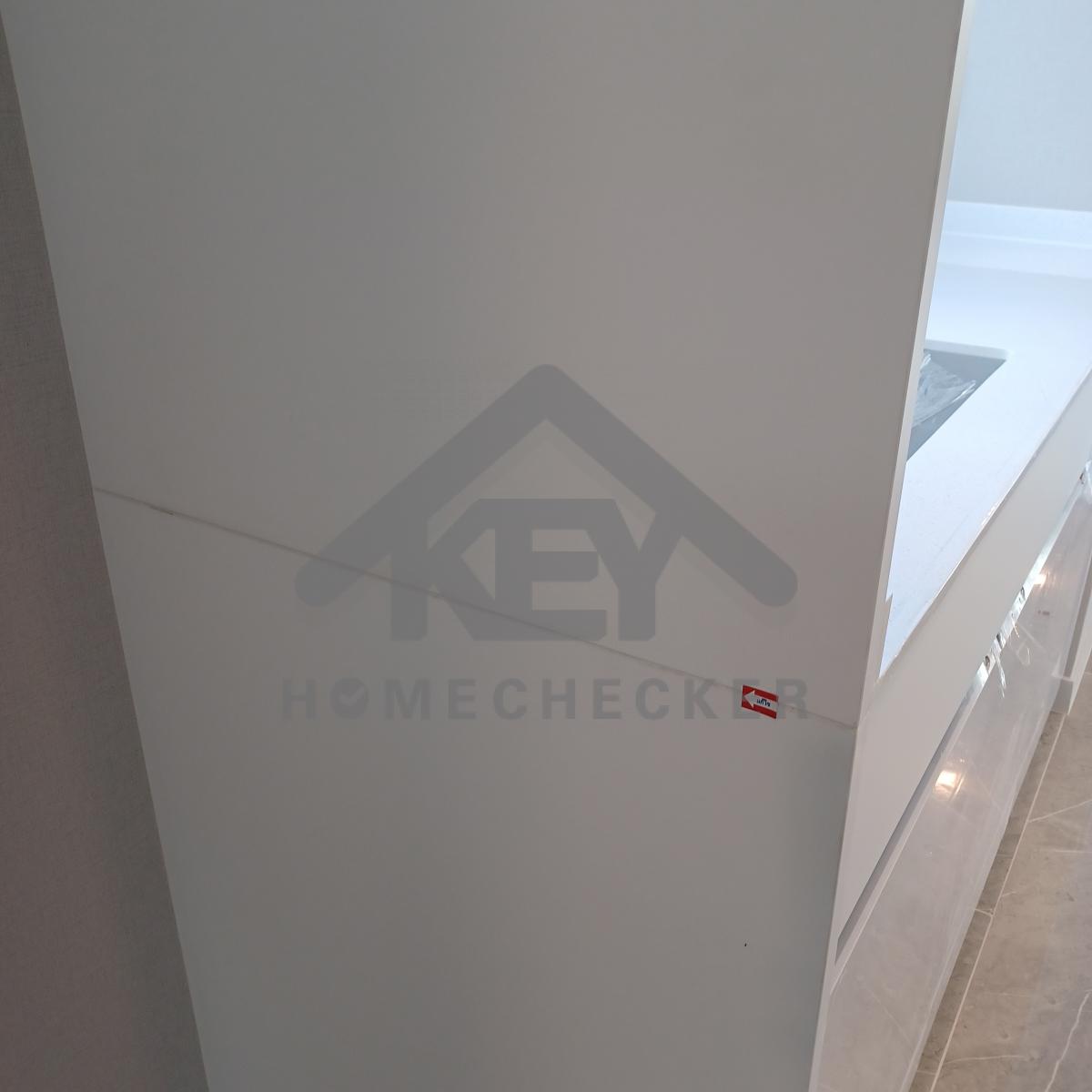

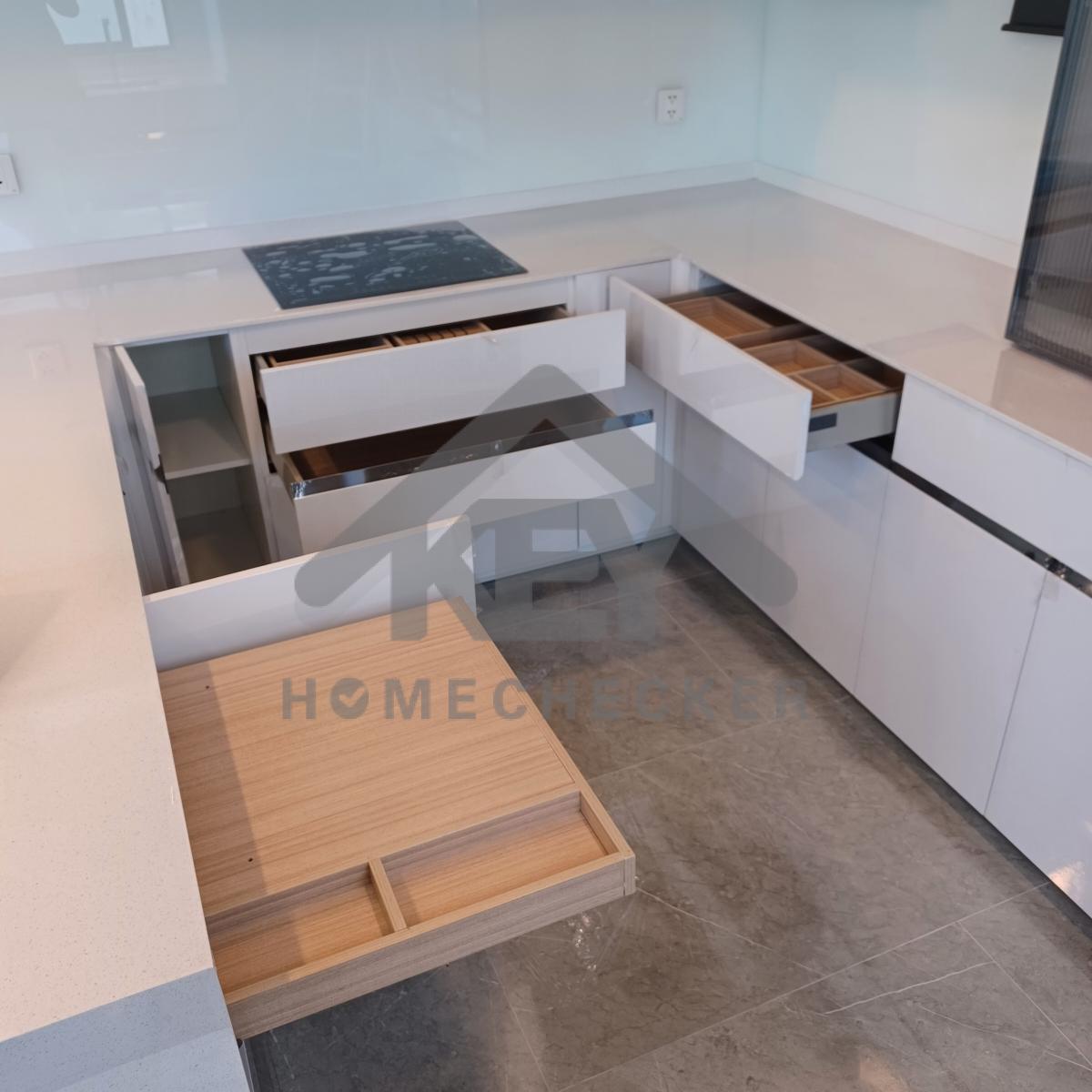

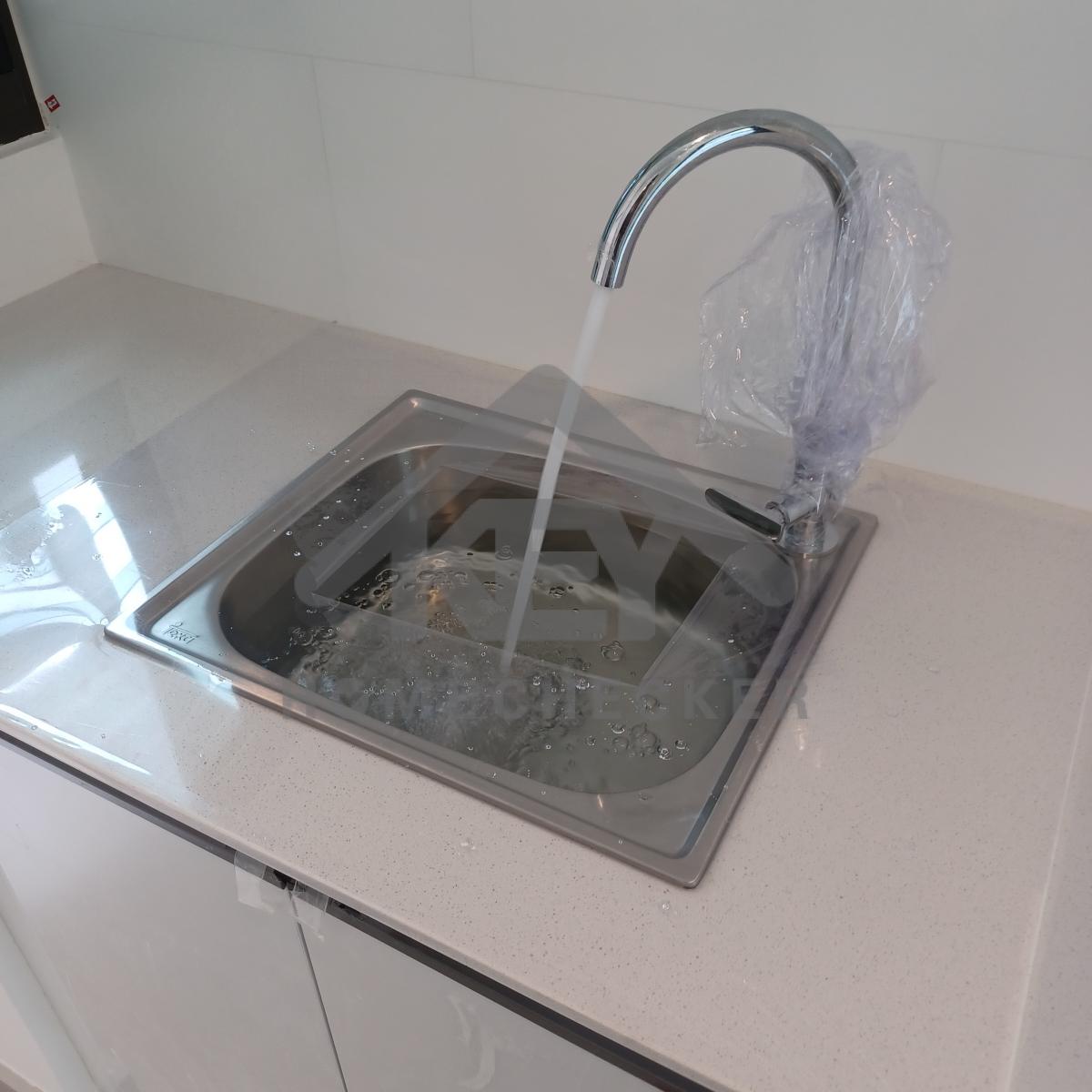

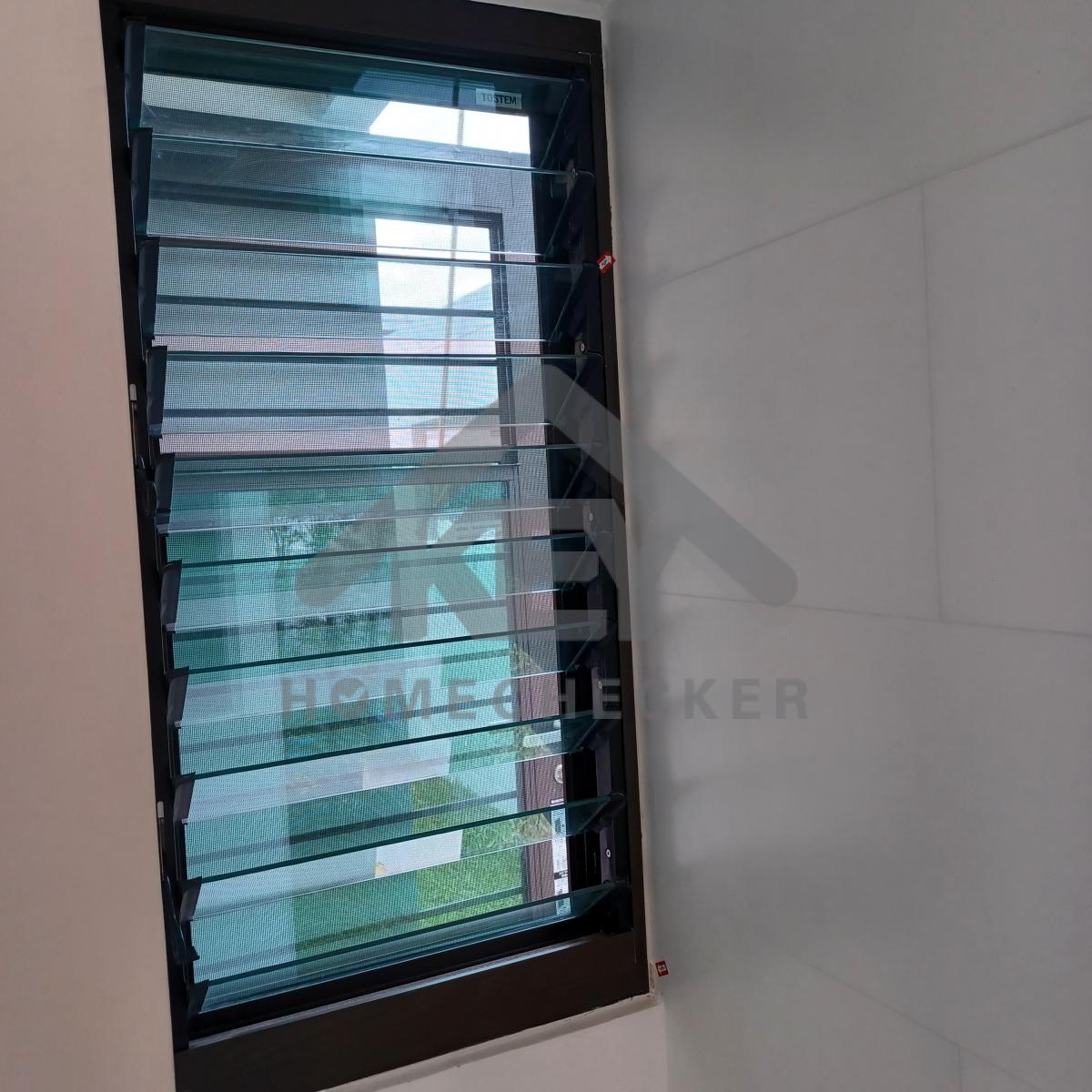

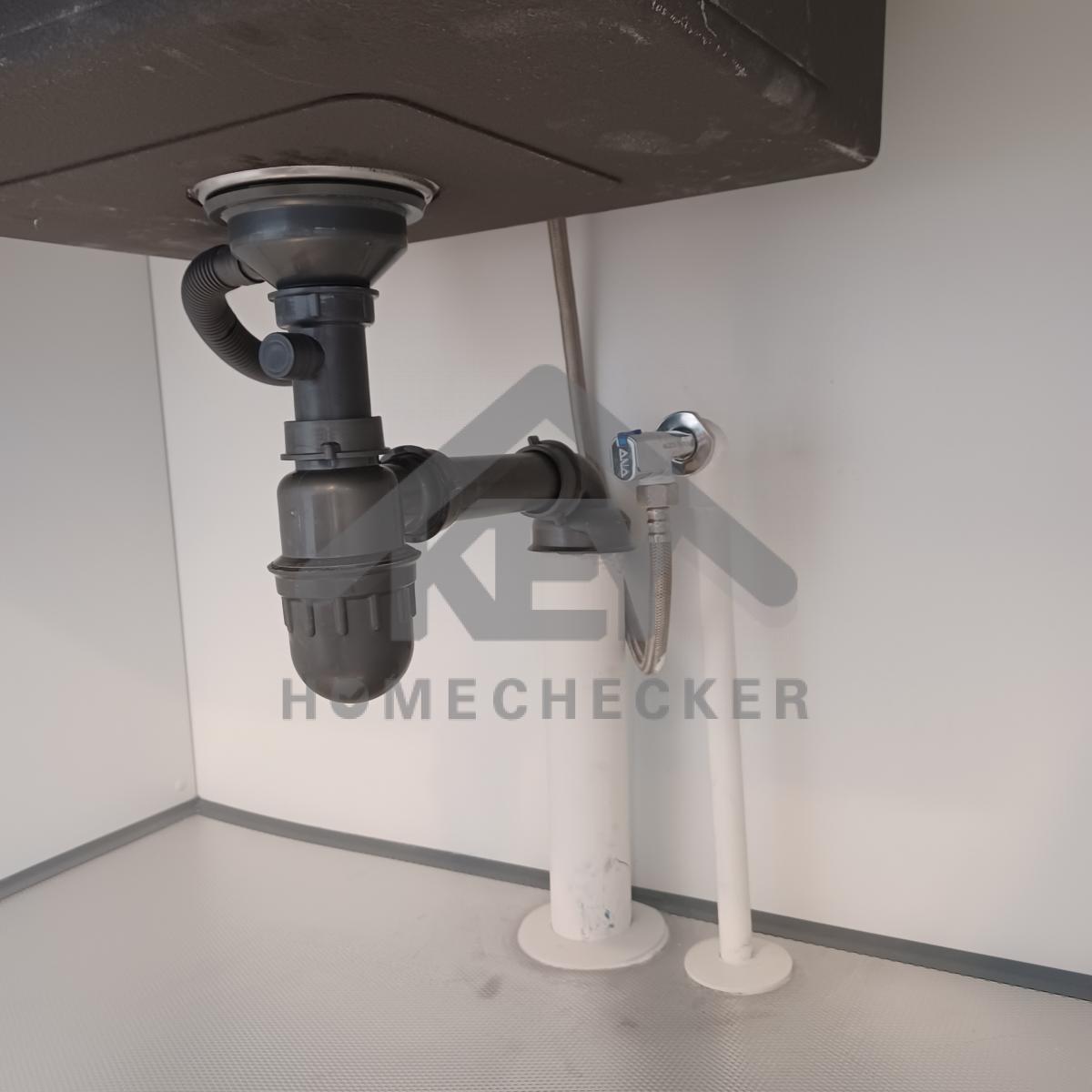

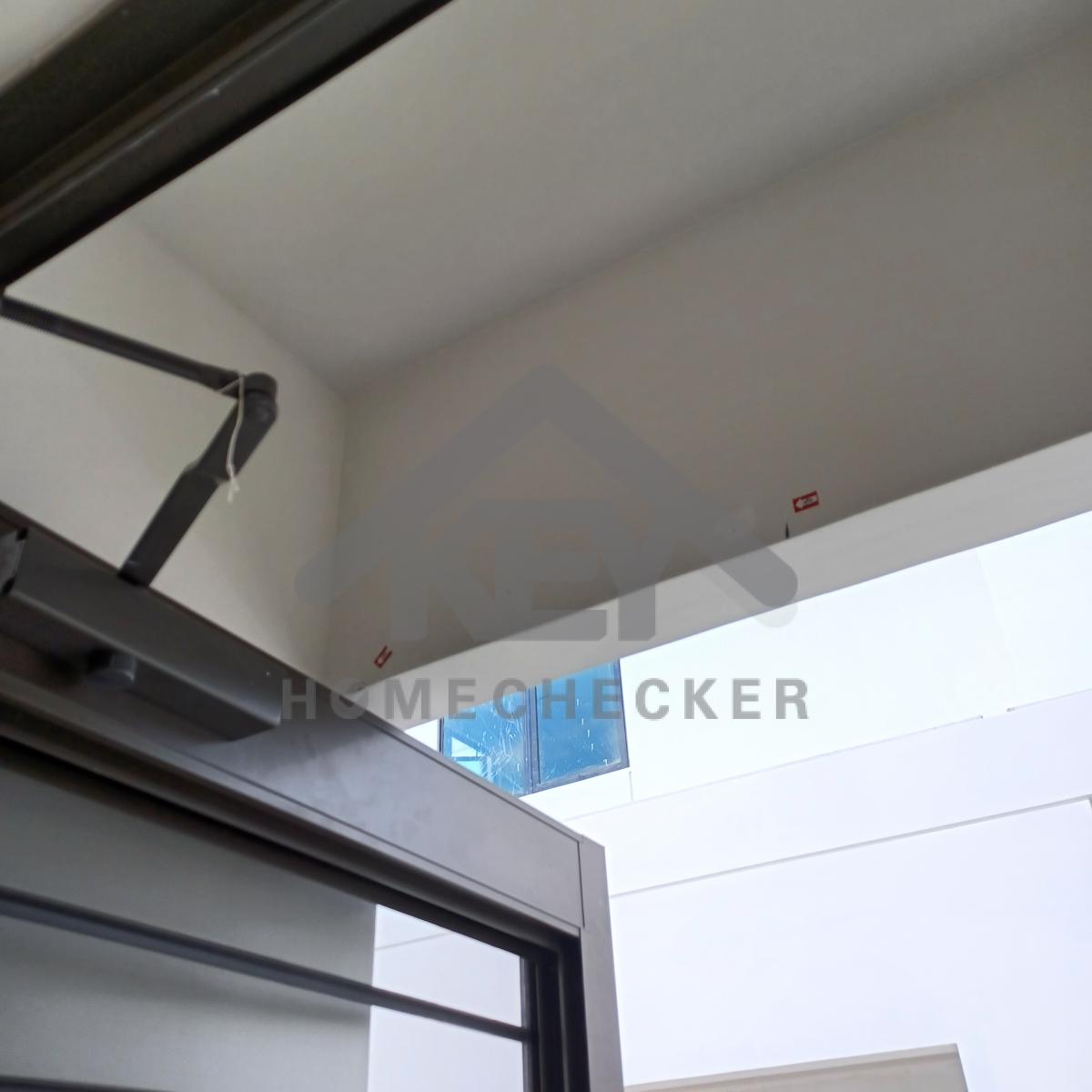

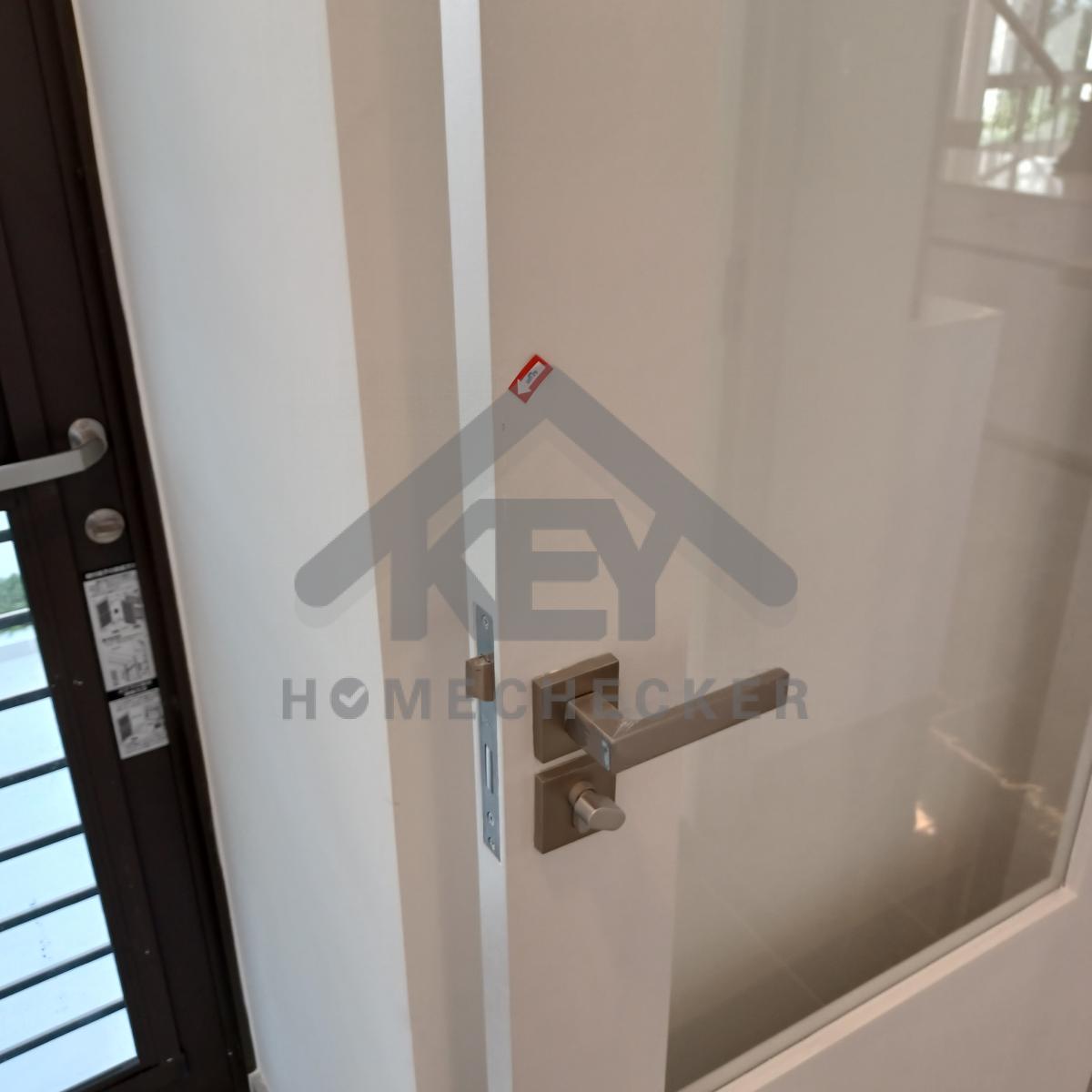

7. งานห้องครัวชั้น 1
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ทำความสะอาดและเก็บงานซิลิโคนรอยต่อตู้ให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีขอบบานประตูให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข มีน้ำรั่วซึมจุดต่อสายน้ำดีและวาล์วน้ำ
แก้ไข เก็บงานยาแนวให้เรียบร้อย

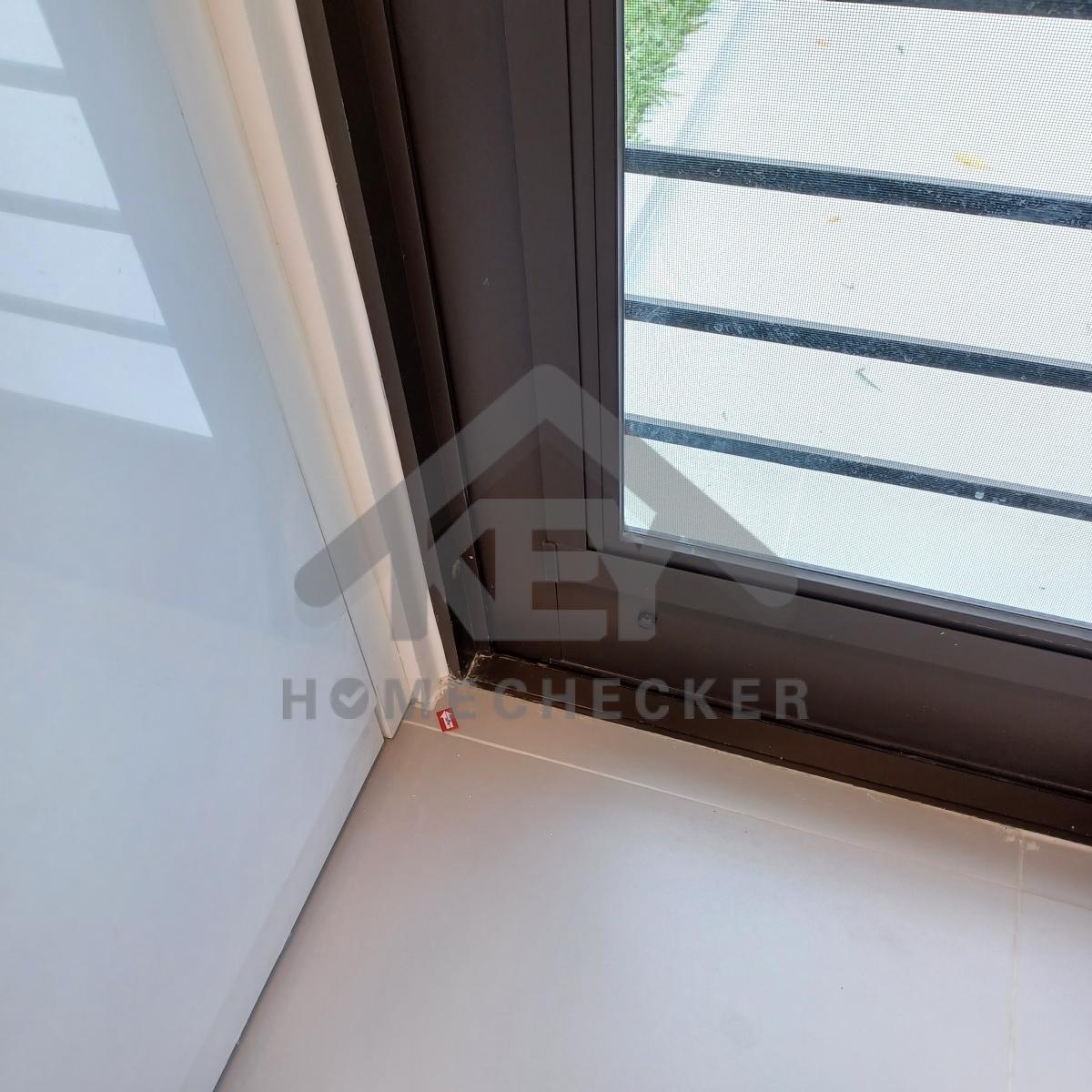

แก้ไข เก็บงานซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานเก็บสีผนังหลังห้องครัวให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนังด้านหลังให้เรียบร้อย

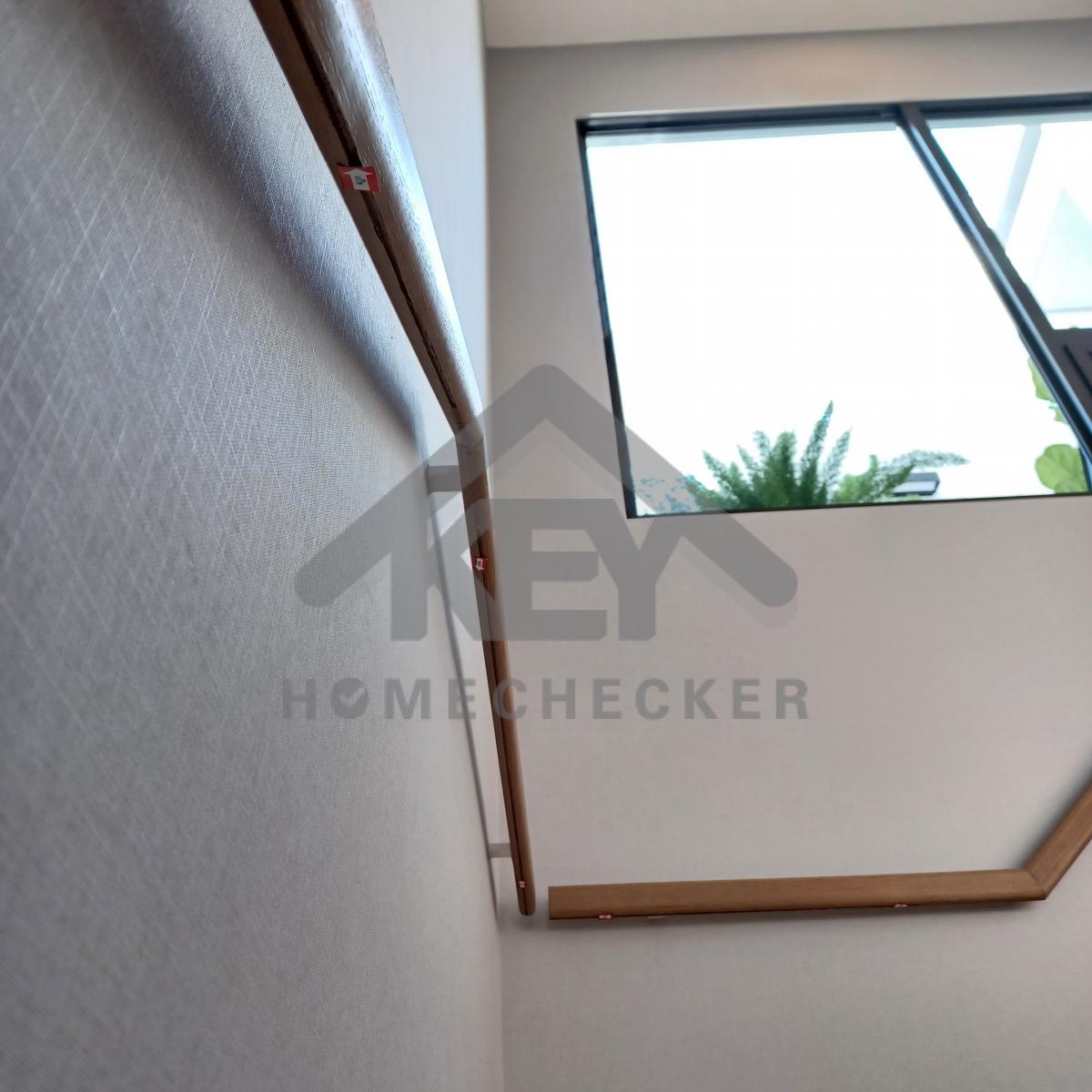

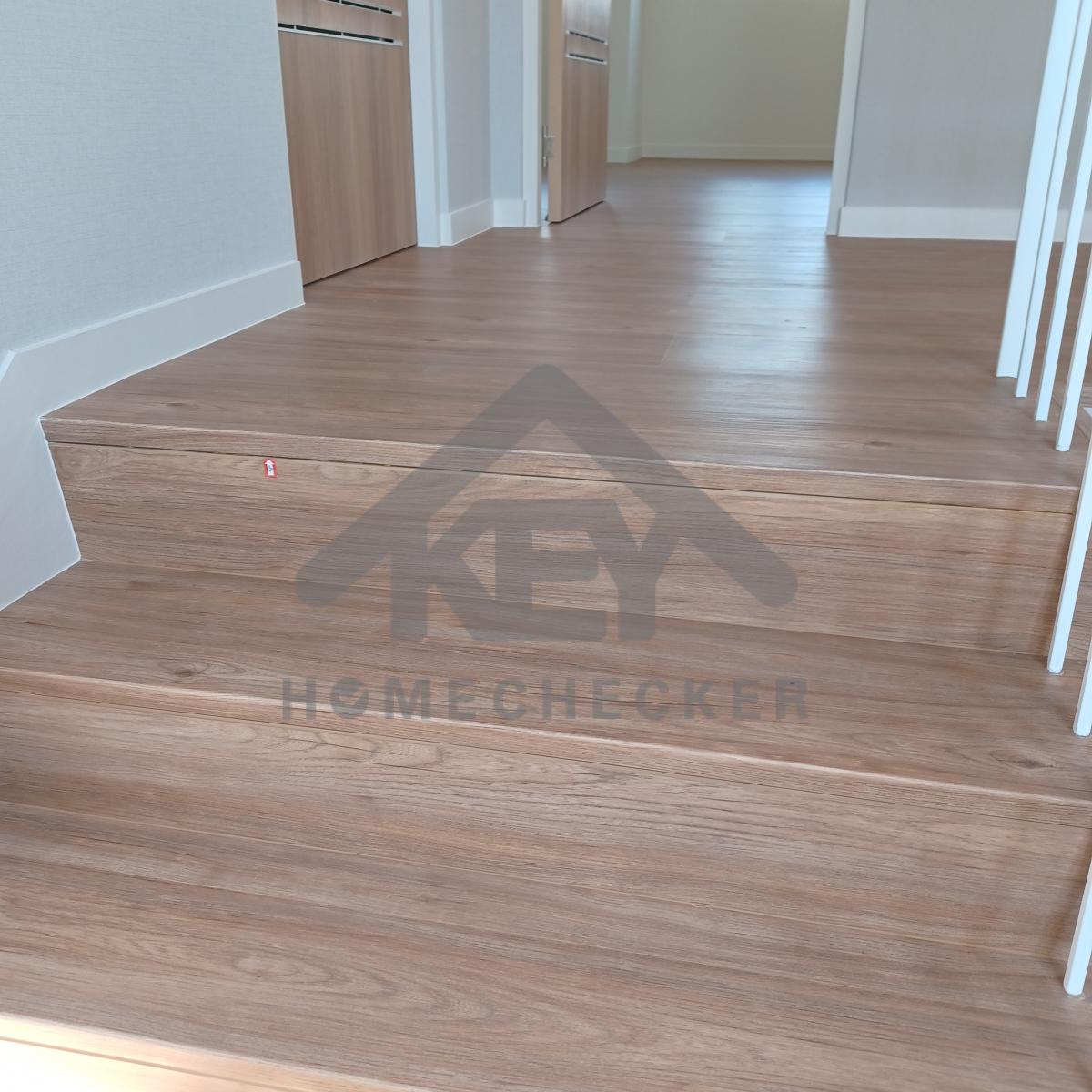

8. งานบันไดชั้น 1
แก้ไข เก็บงานร่องใต้ไม้ราวบันไดทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานขอบตัวจบบันไดให้เรียบร้อย

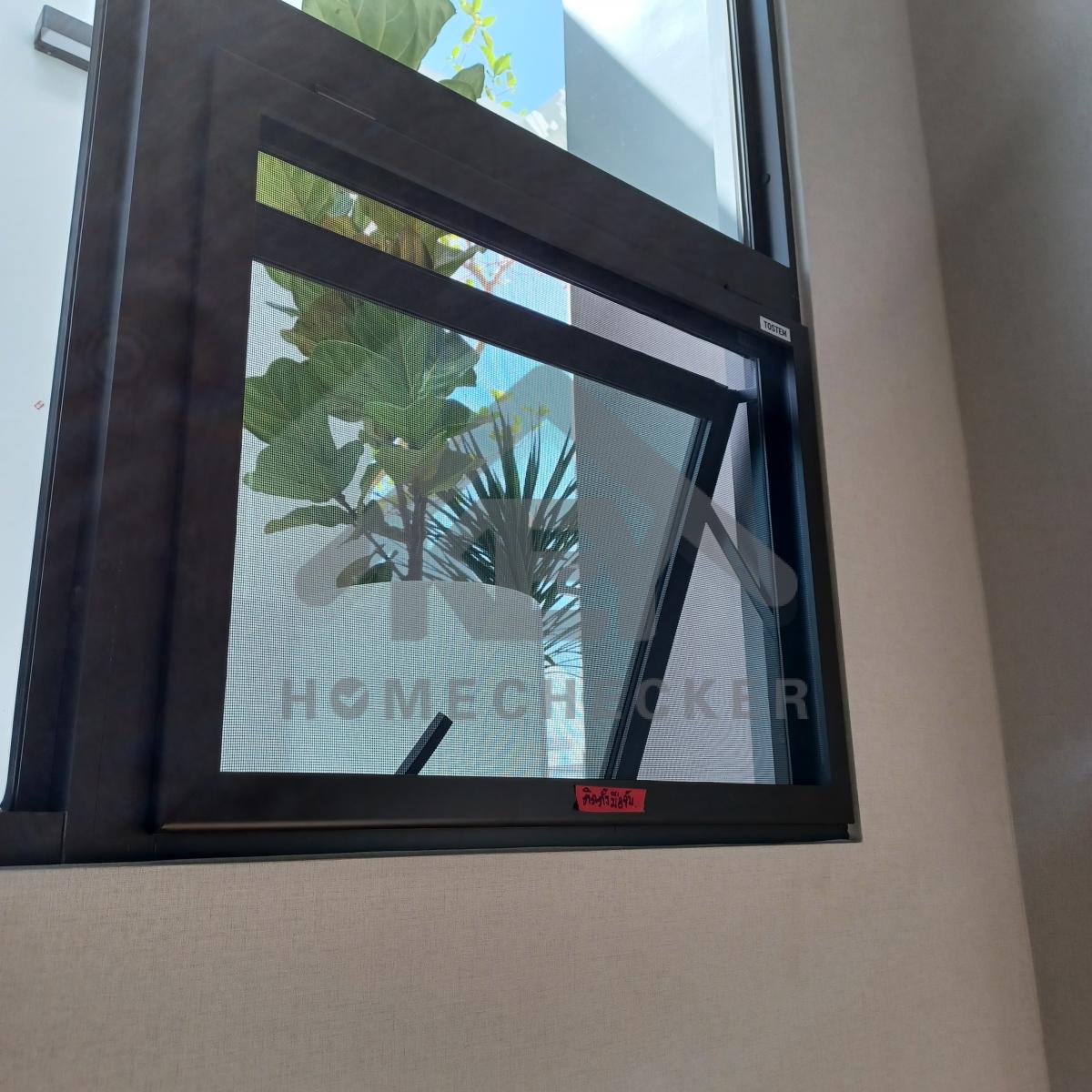

แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย

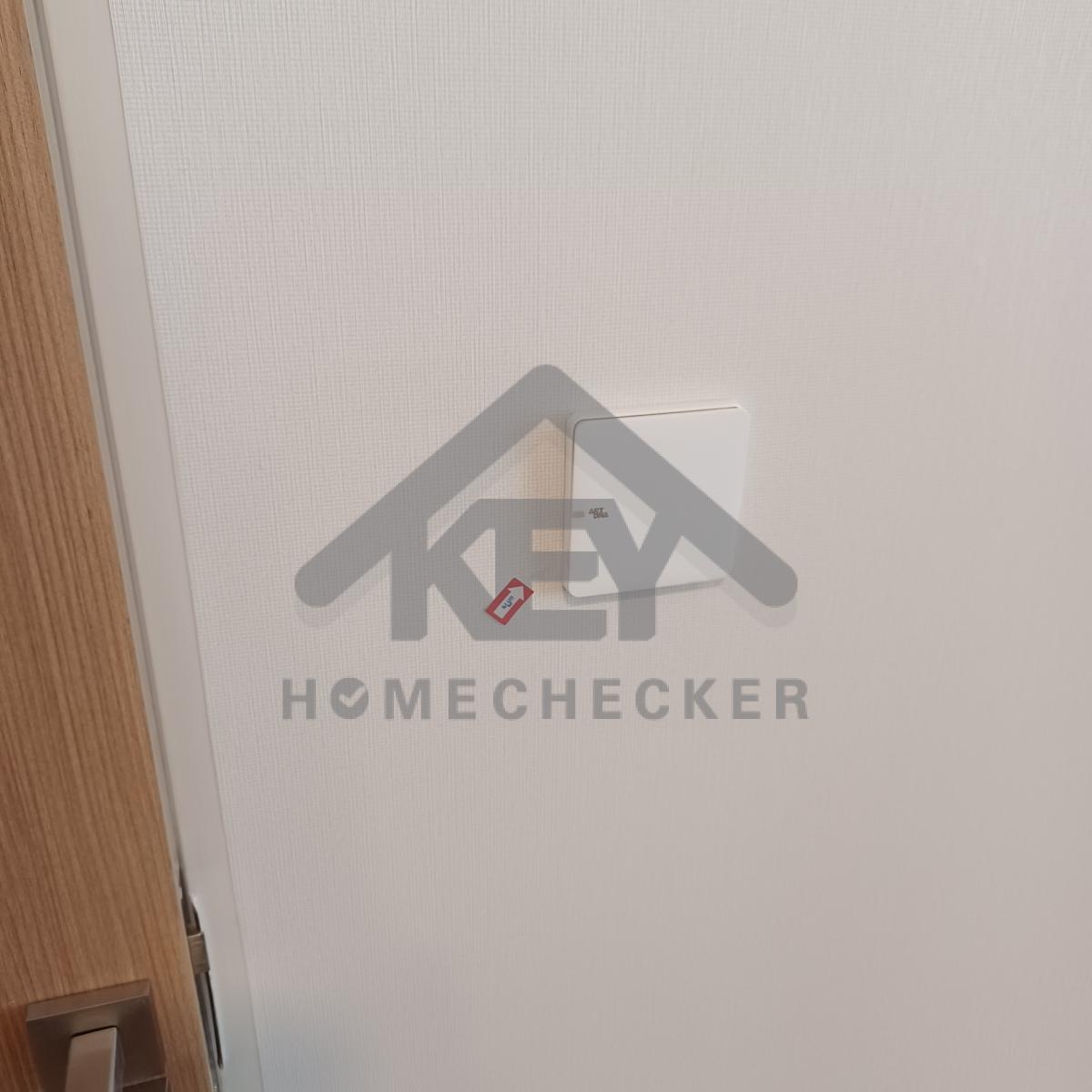

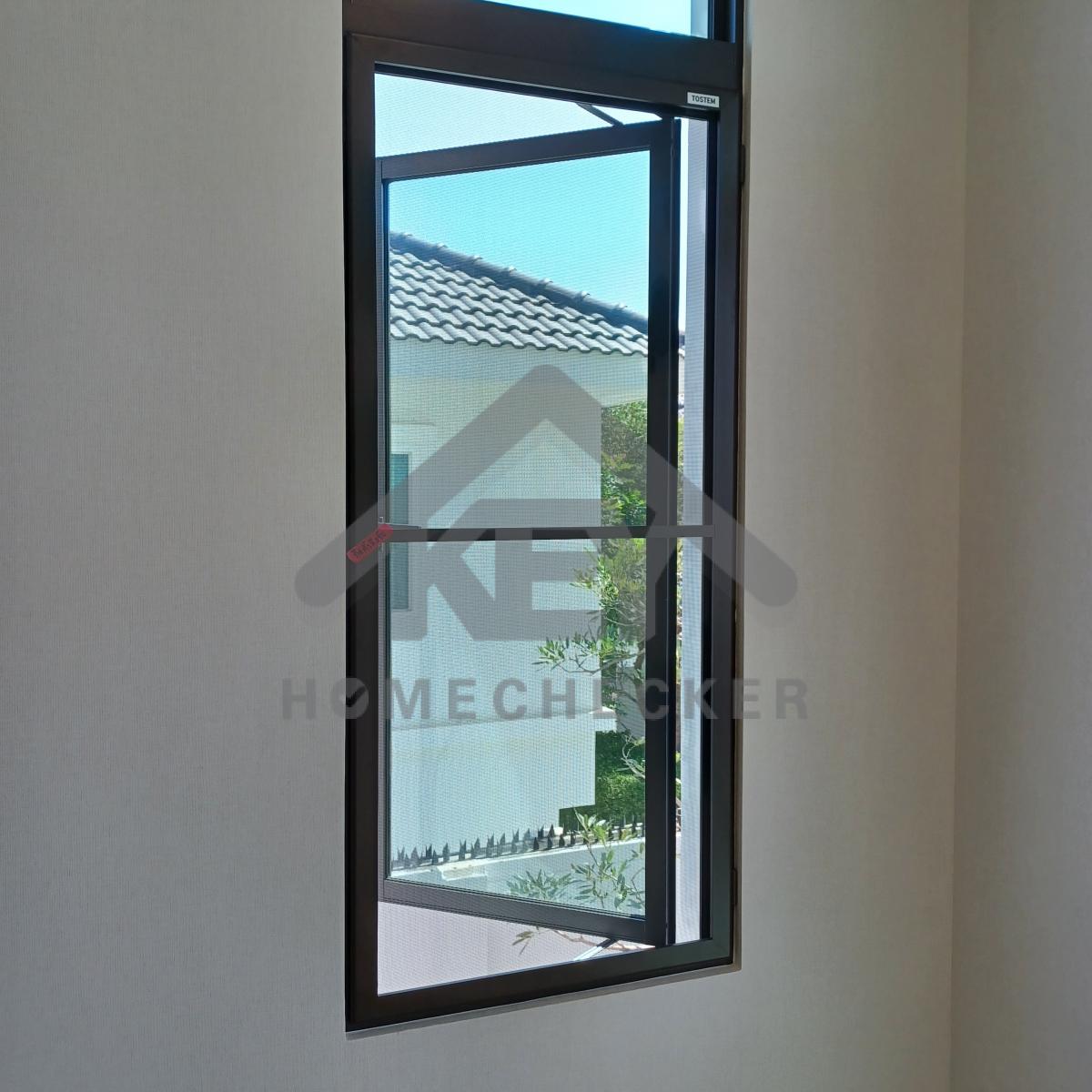

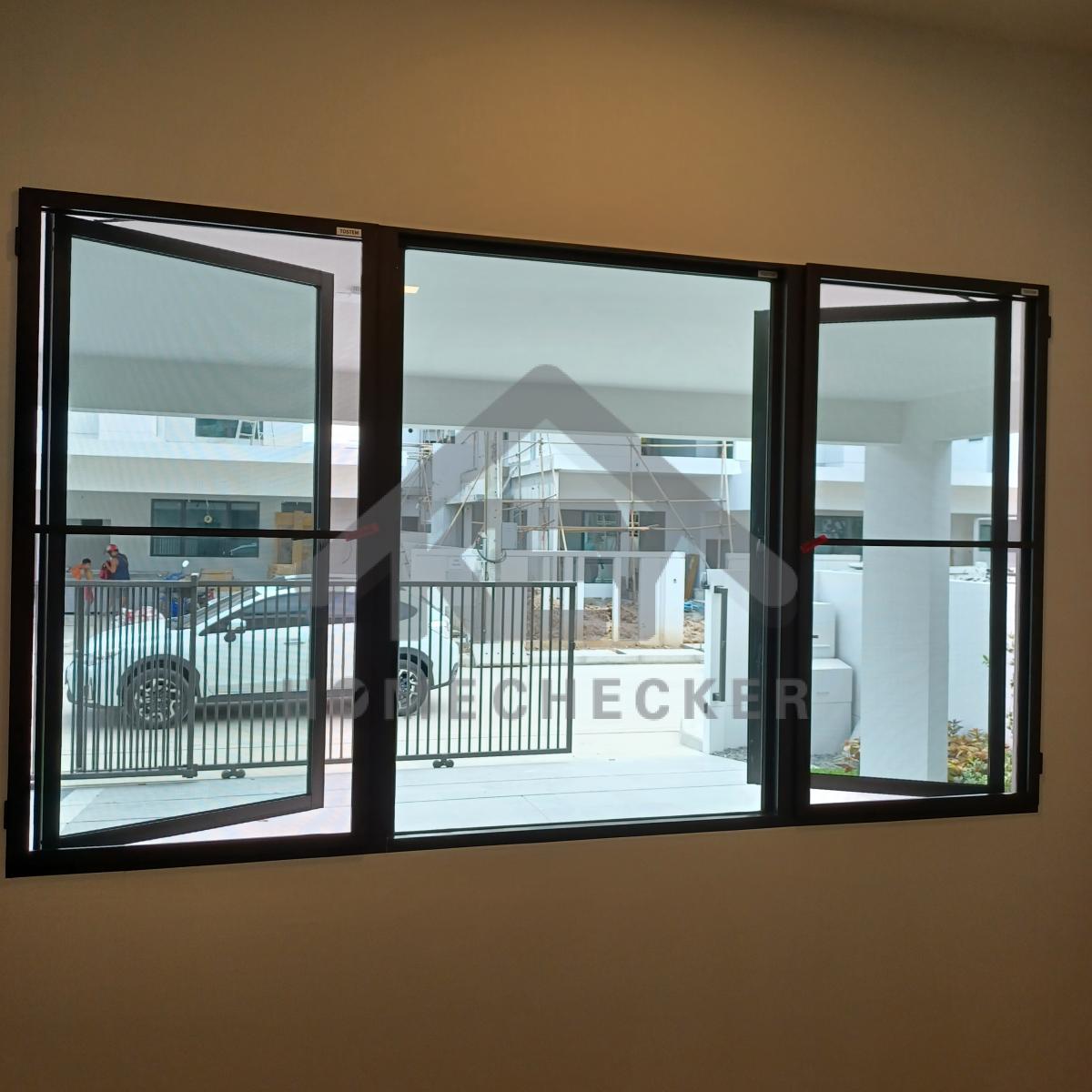

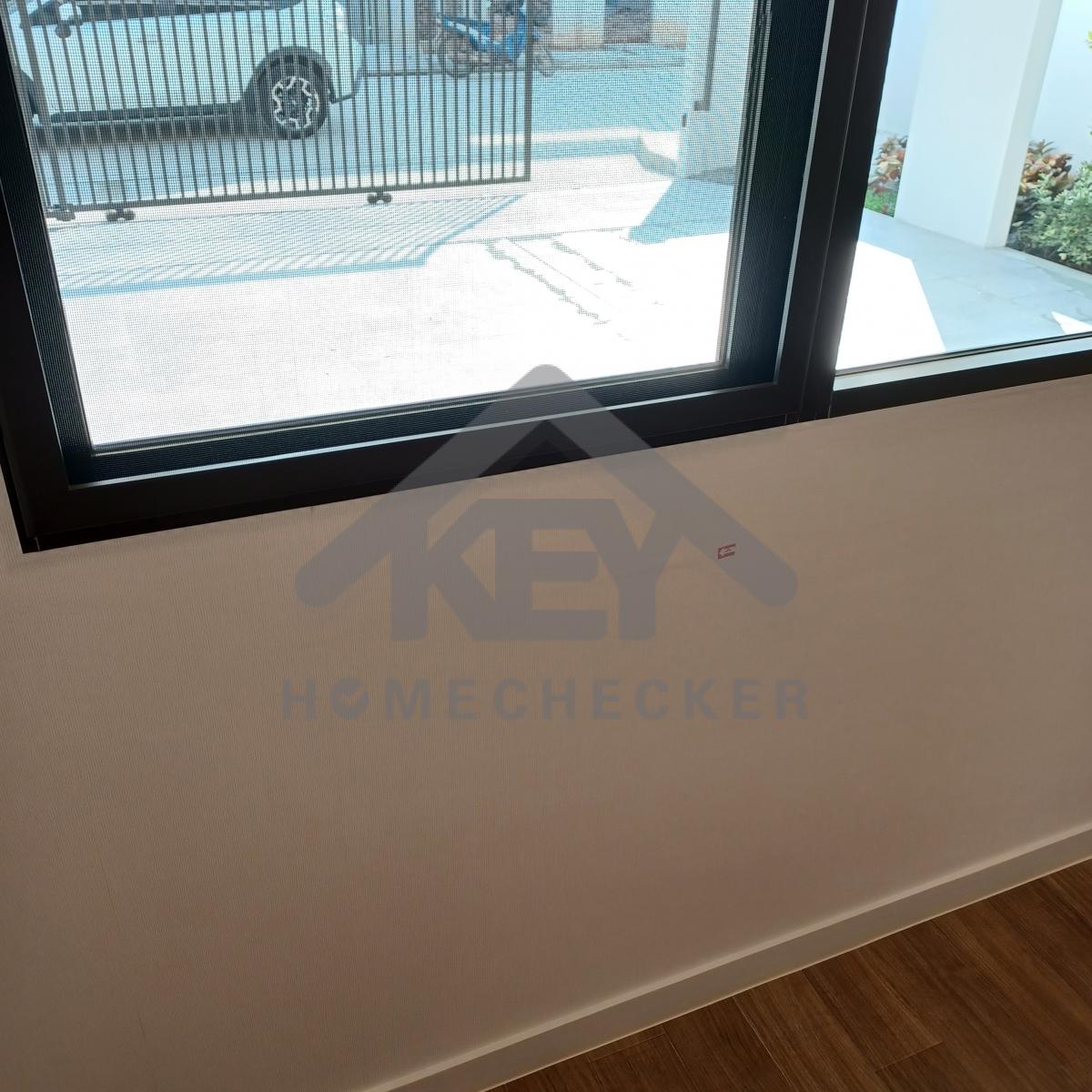

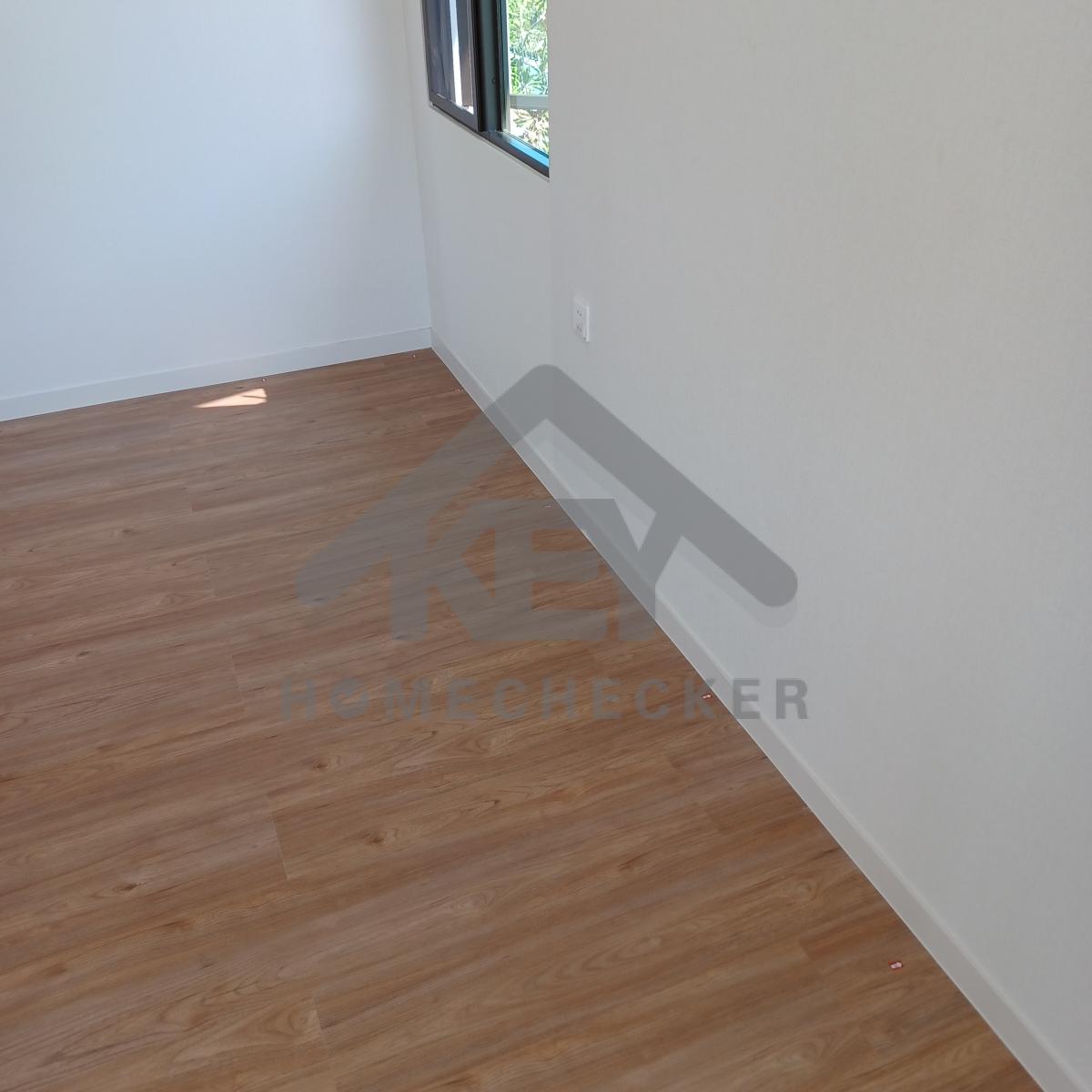

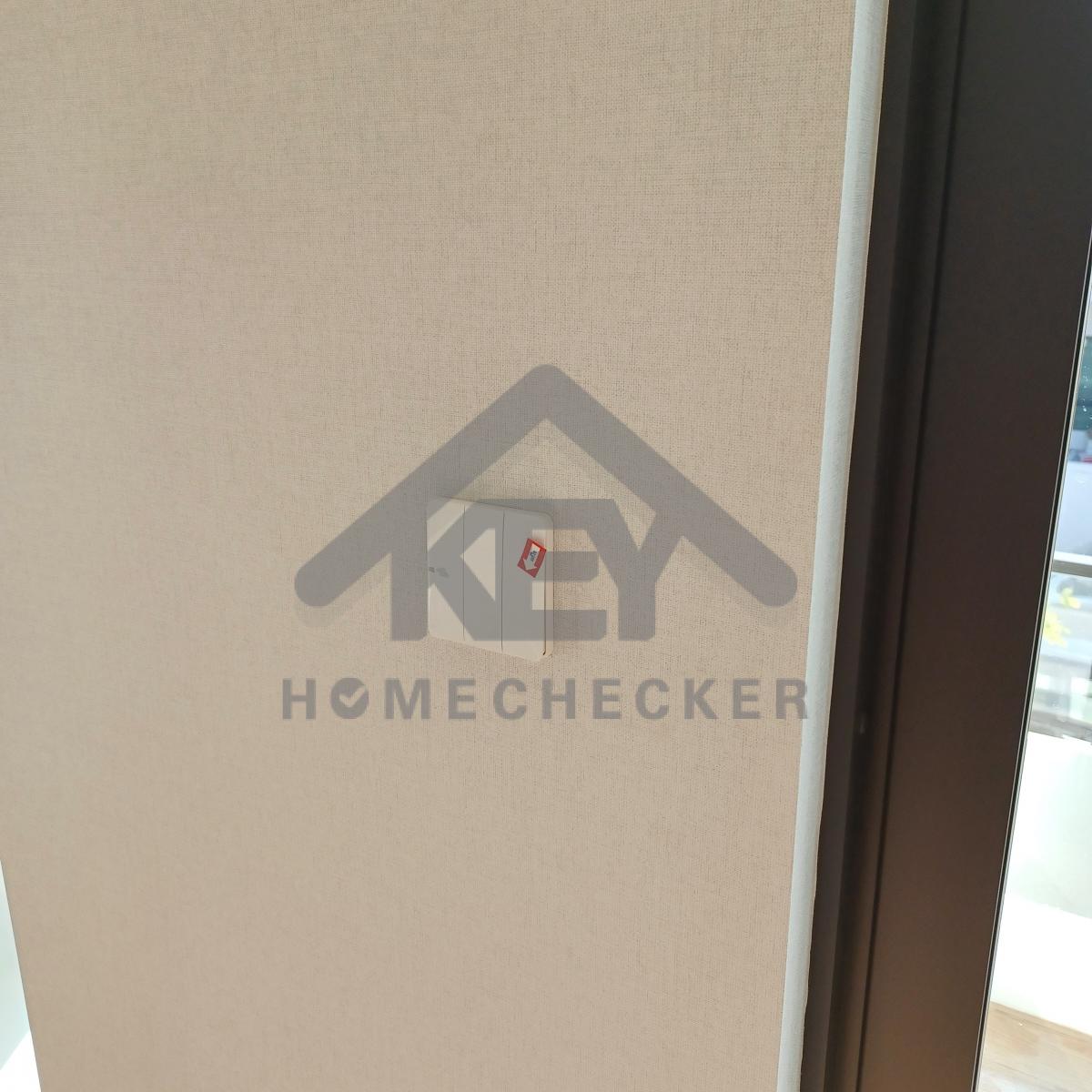

9. งานห้องนอนชั้น 1 (1)
แก้ไข Wallpaper ฉีกขาด
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ผนังเป็นคลื่นไม่เรียบ

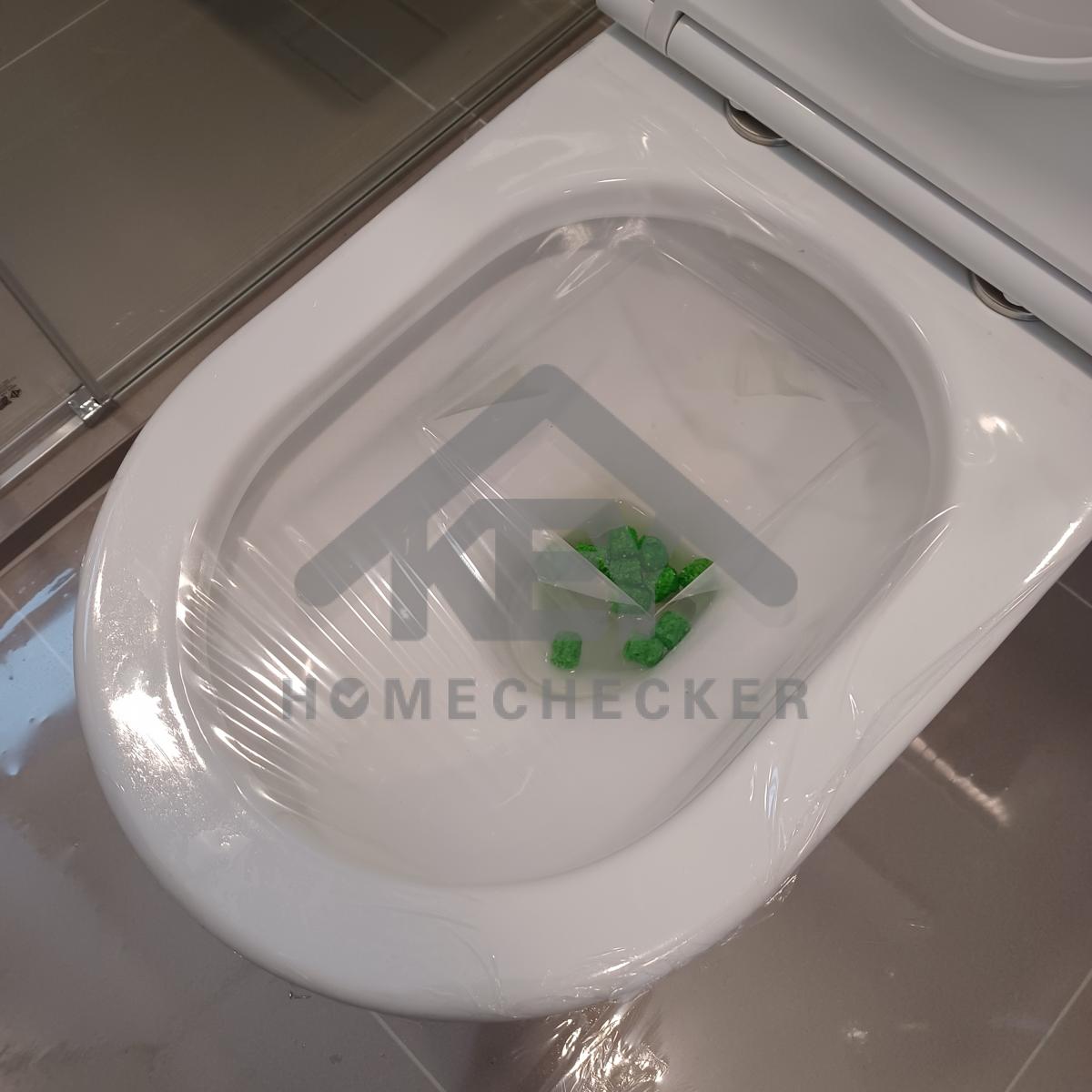

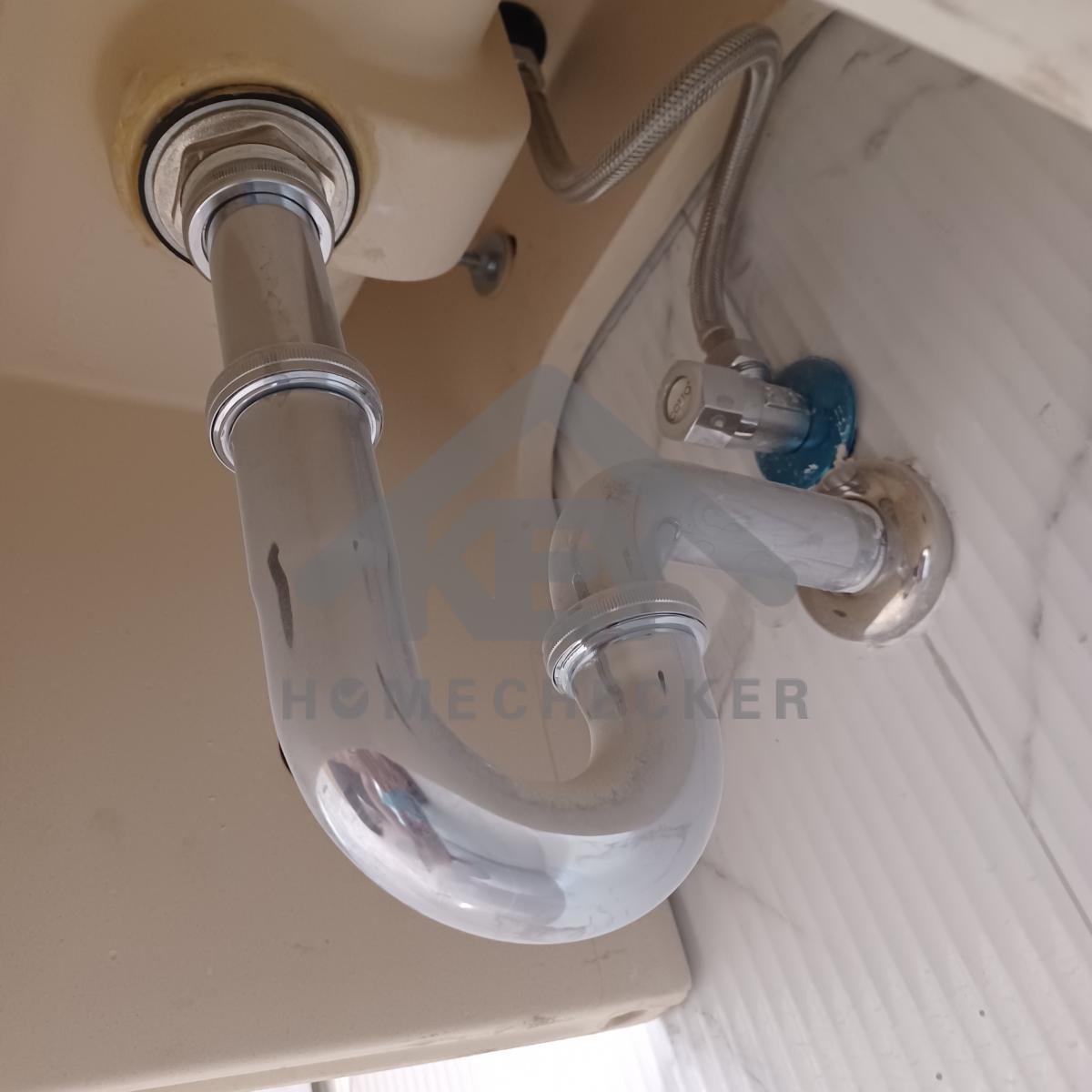

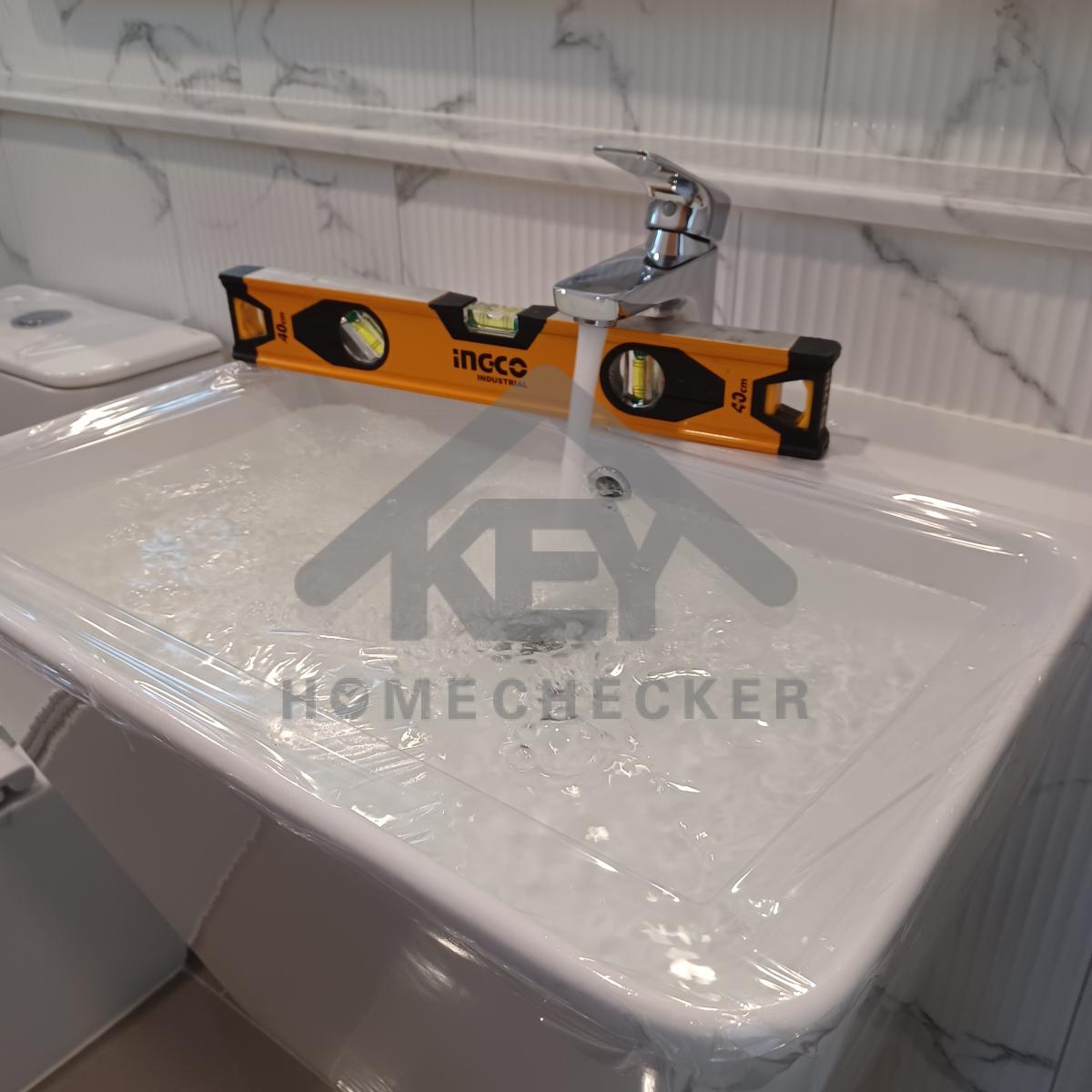

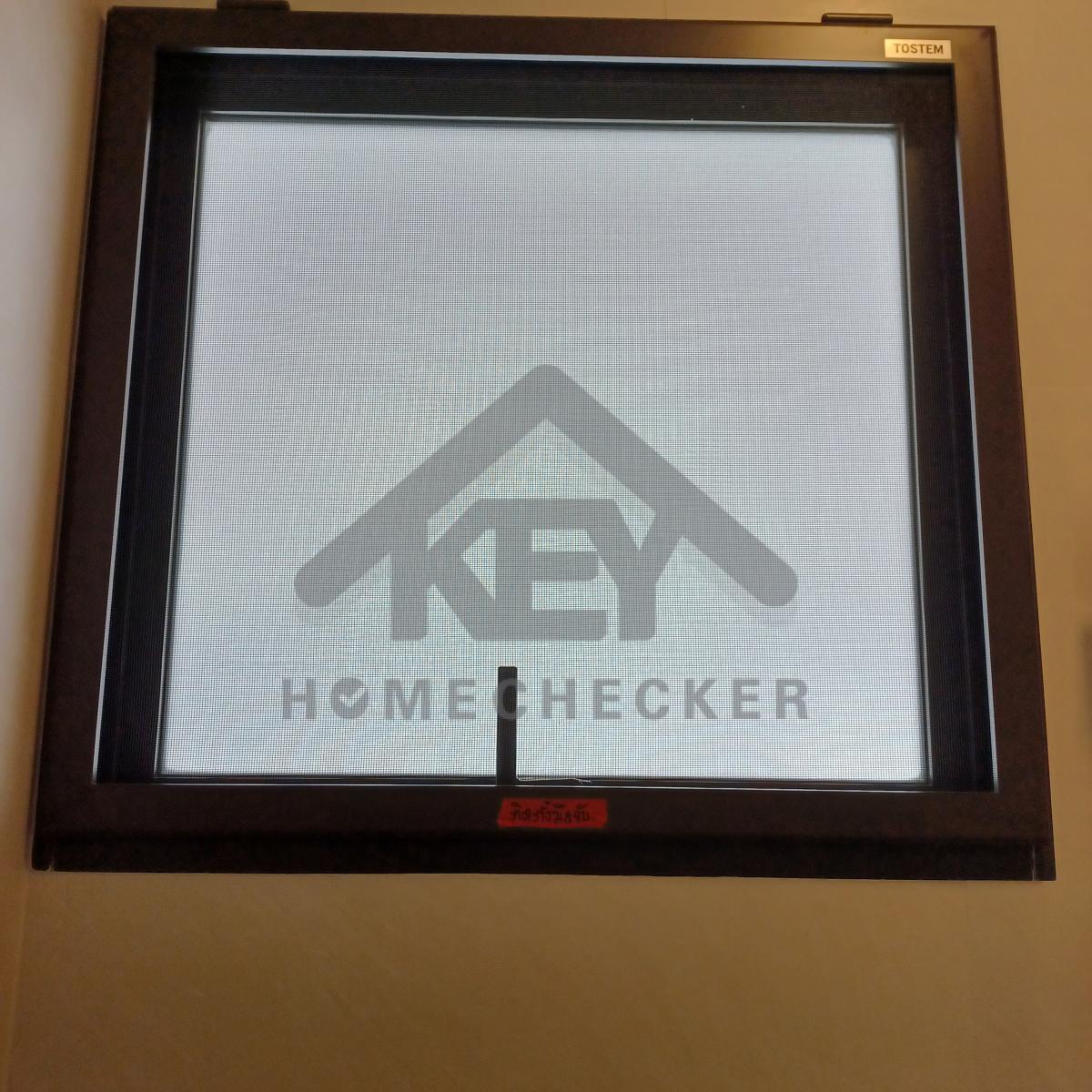

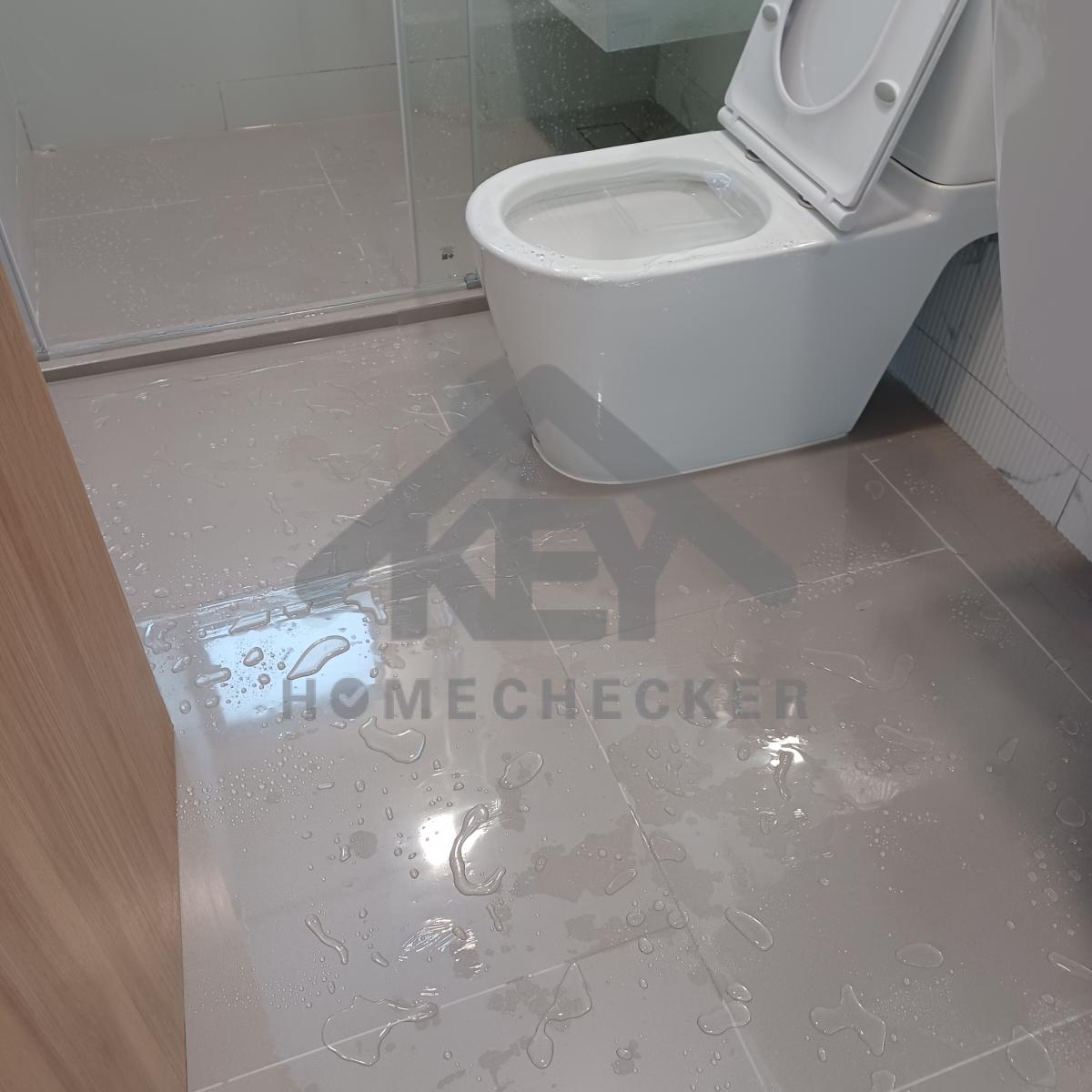

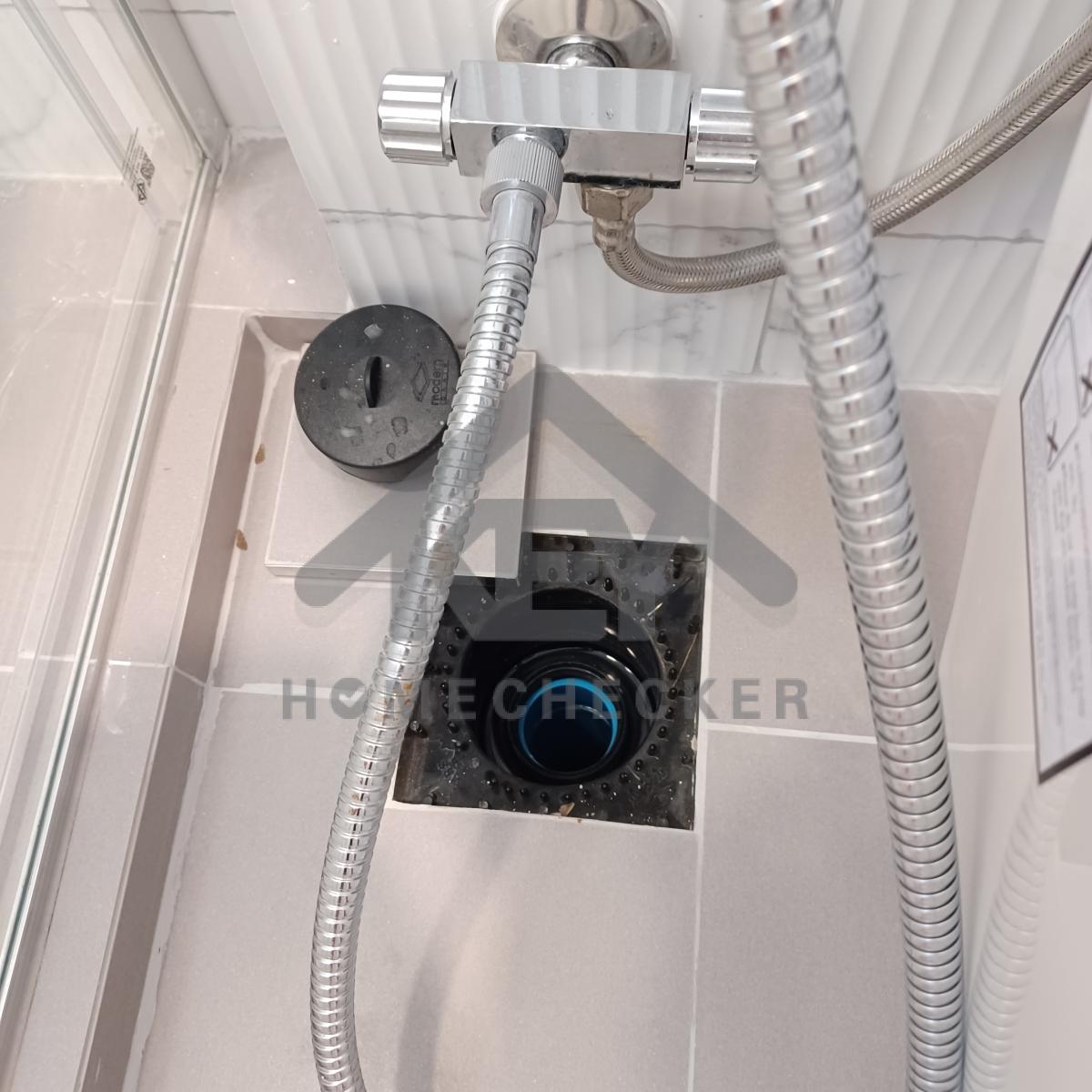

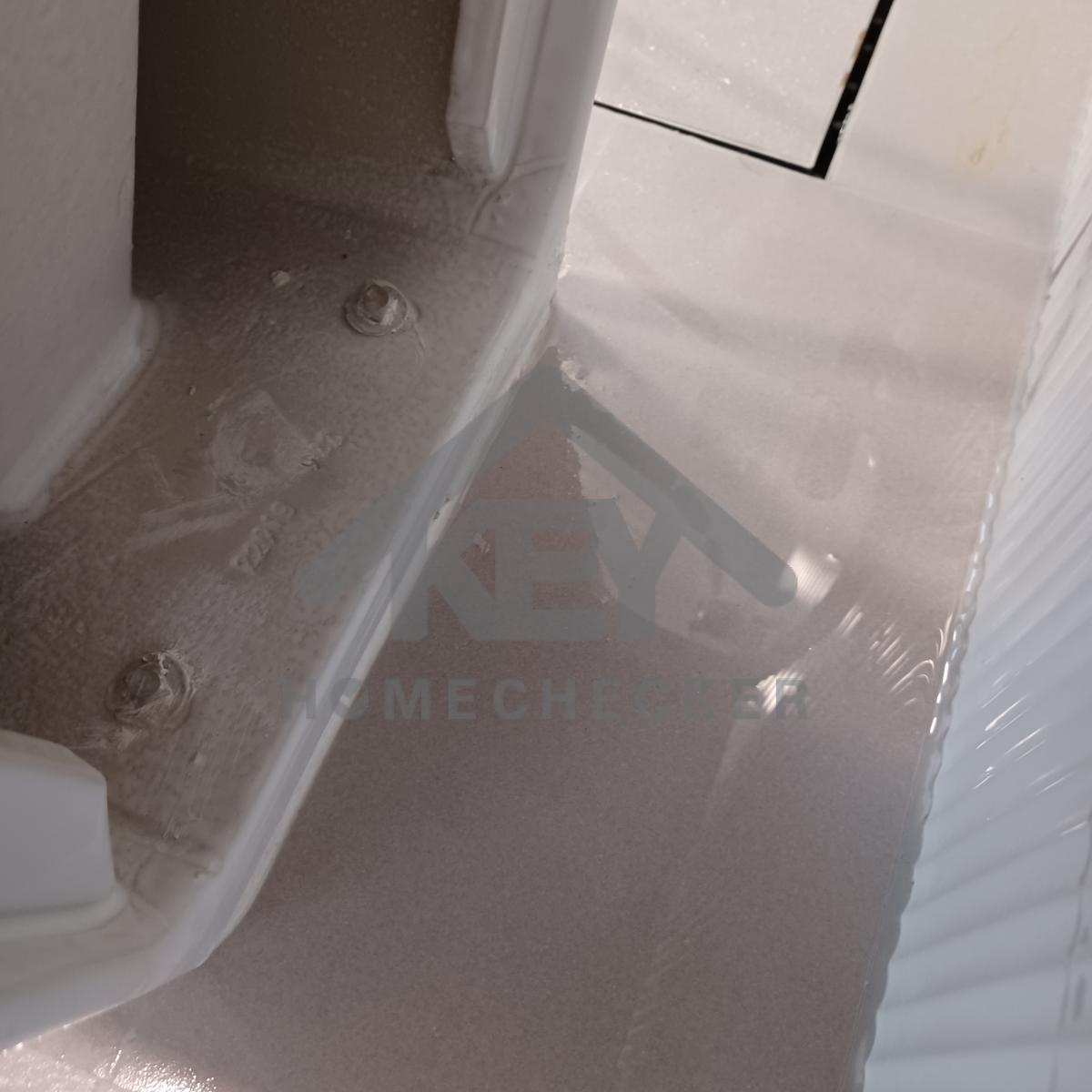

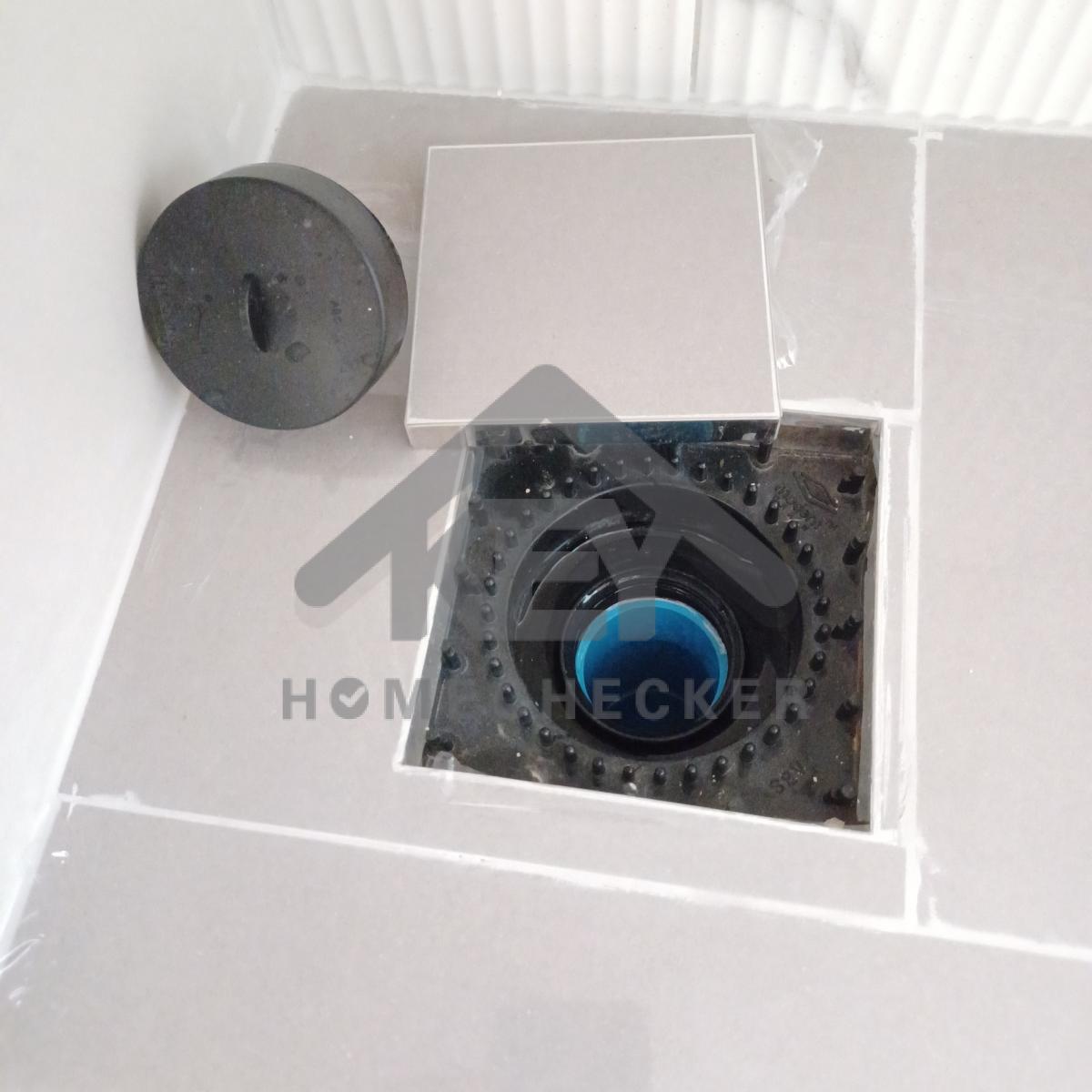

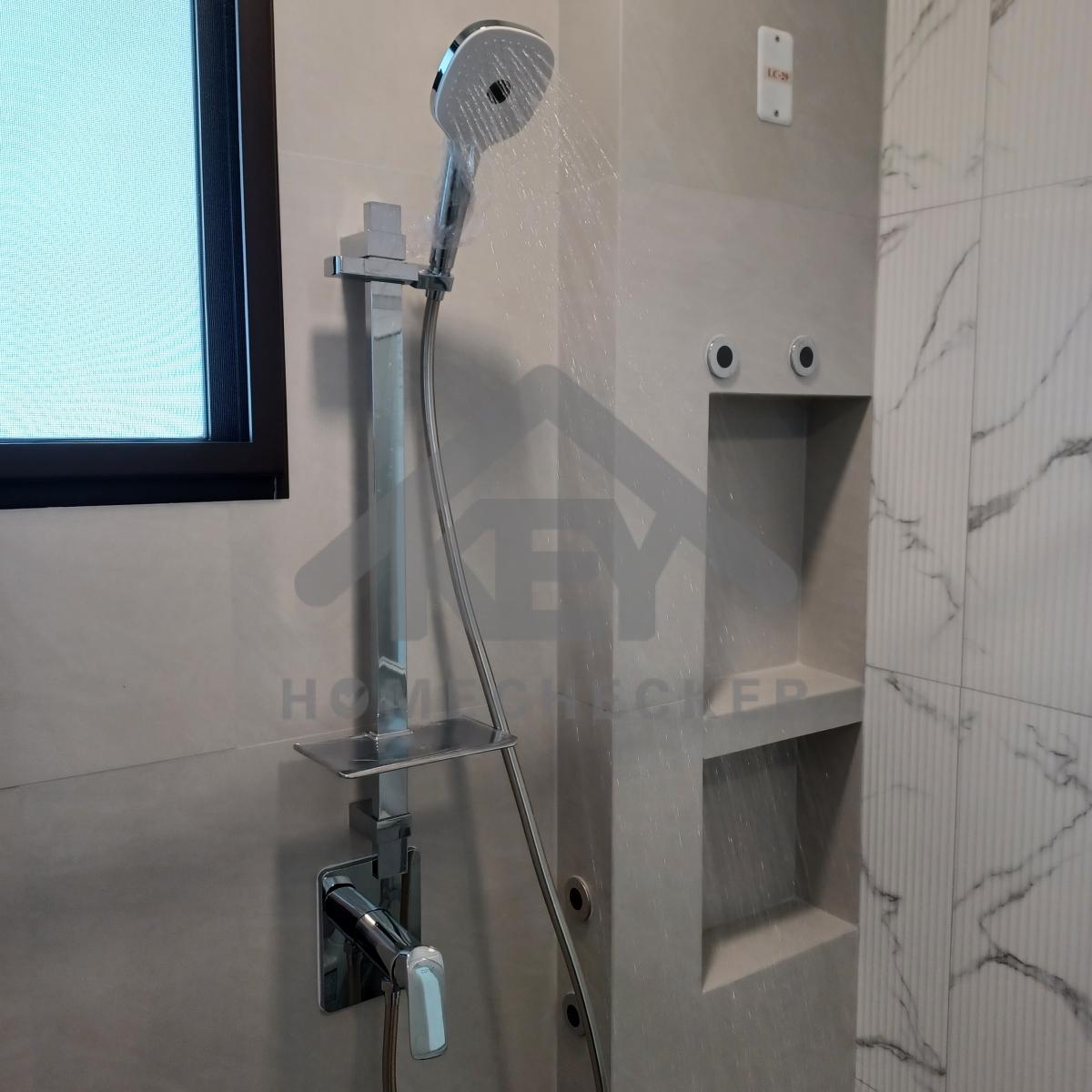

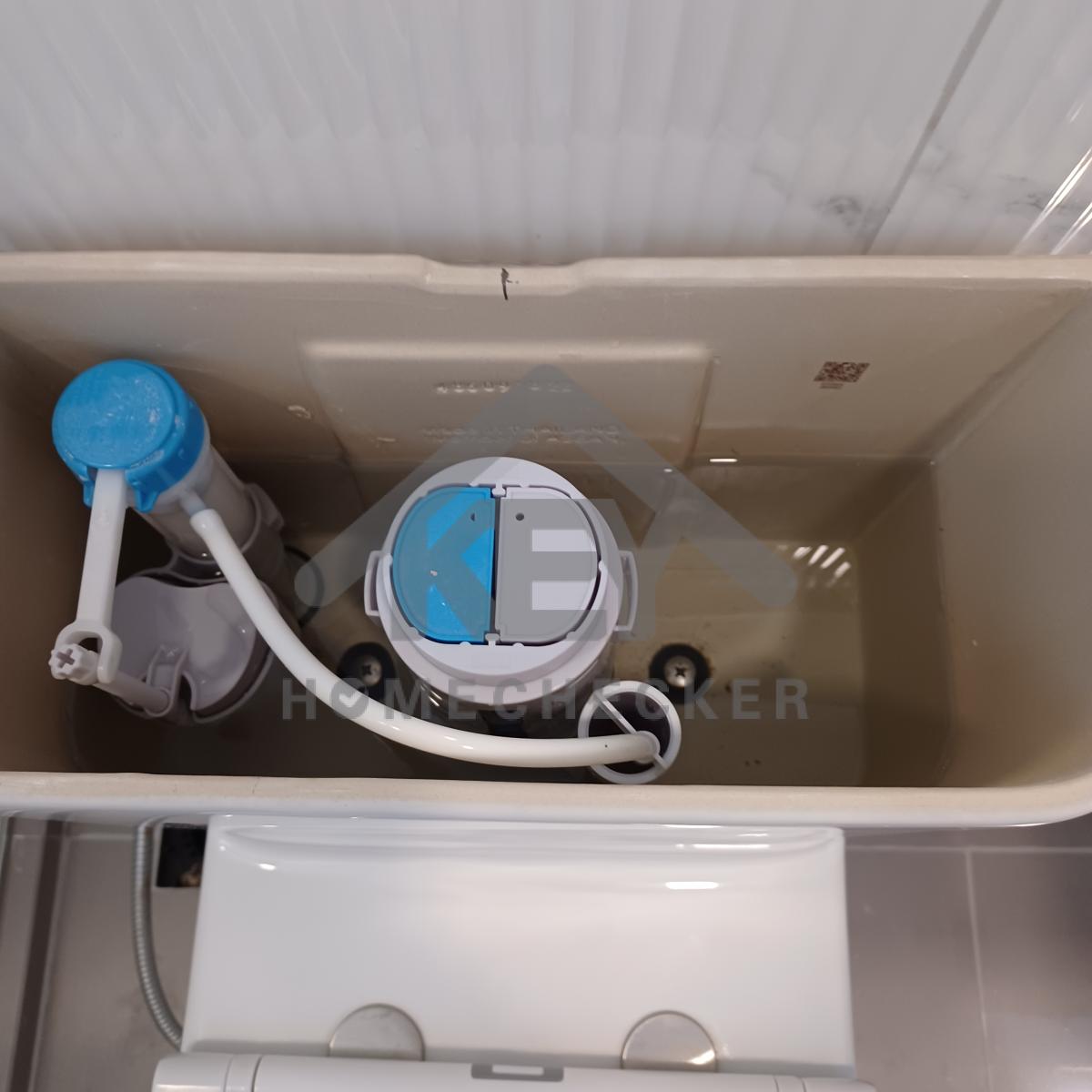

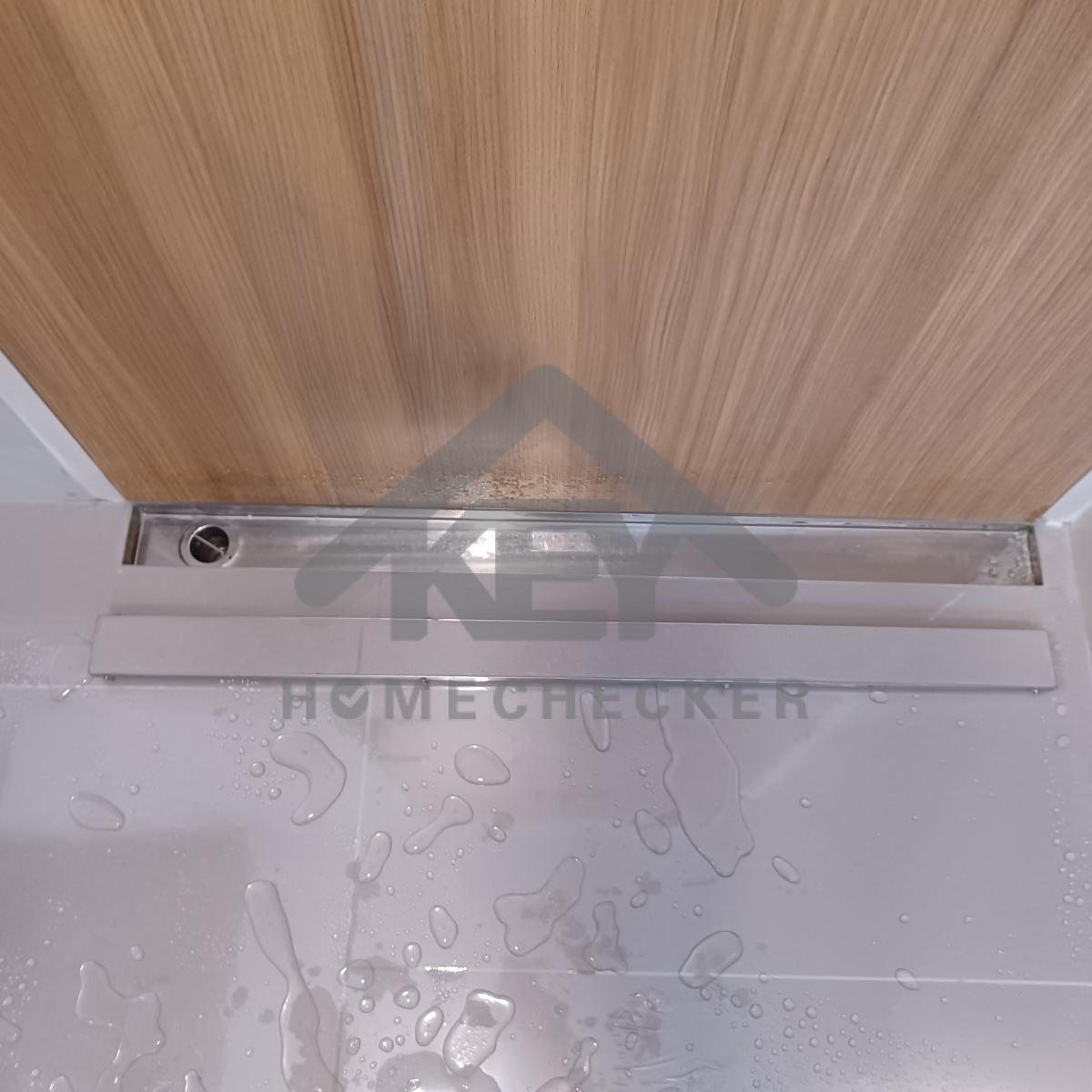

10. งานห้องน้ำชั้น 1 (1)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
งานเรียบร้อยดี
การระบายน้ำเรียบร้อยดี

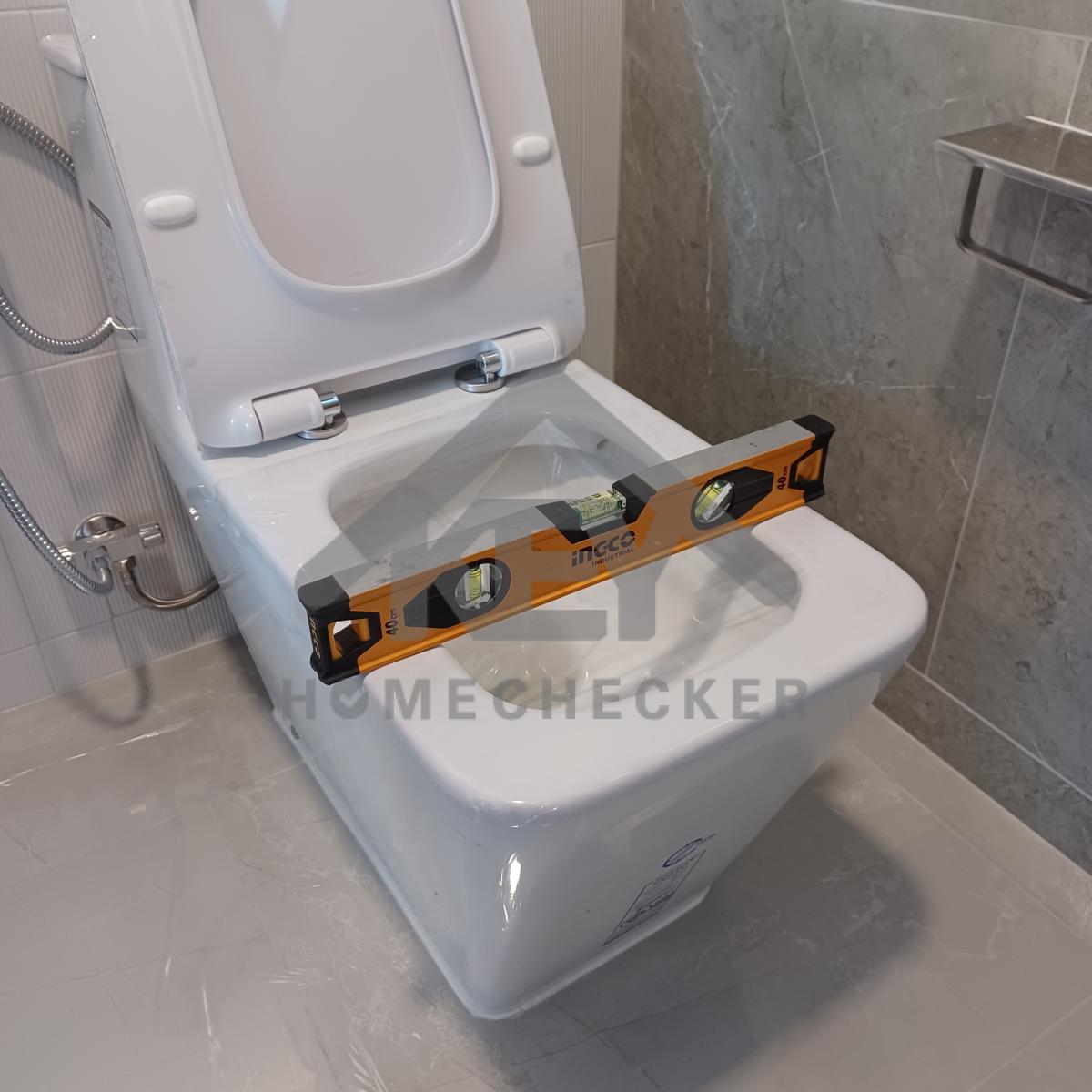

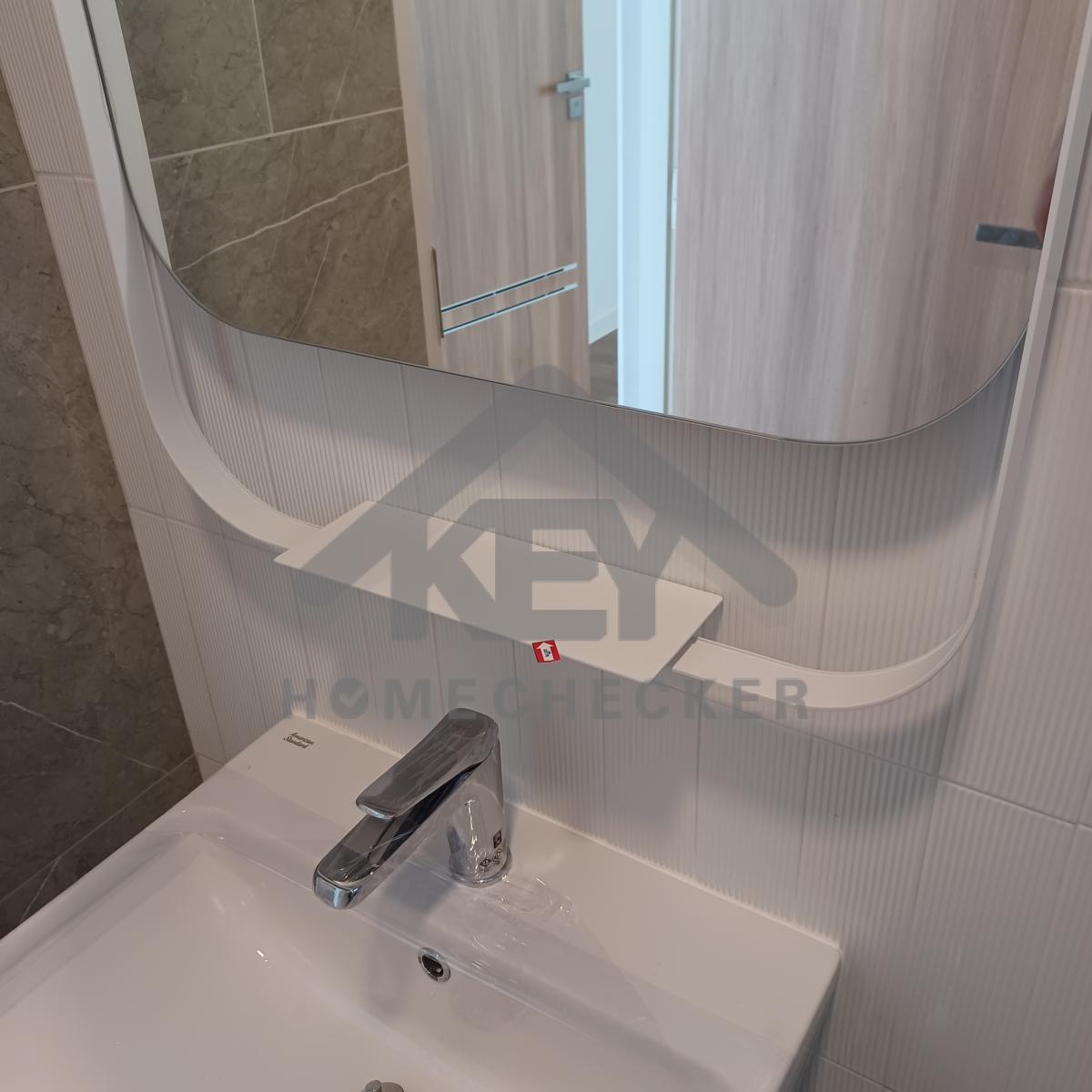

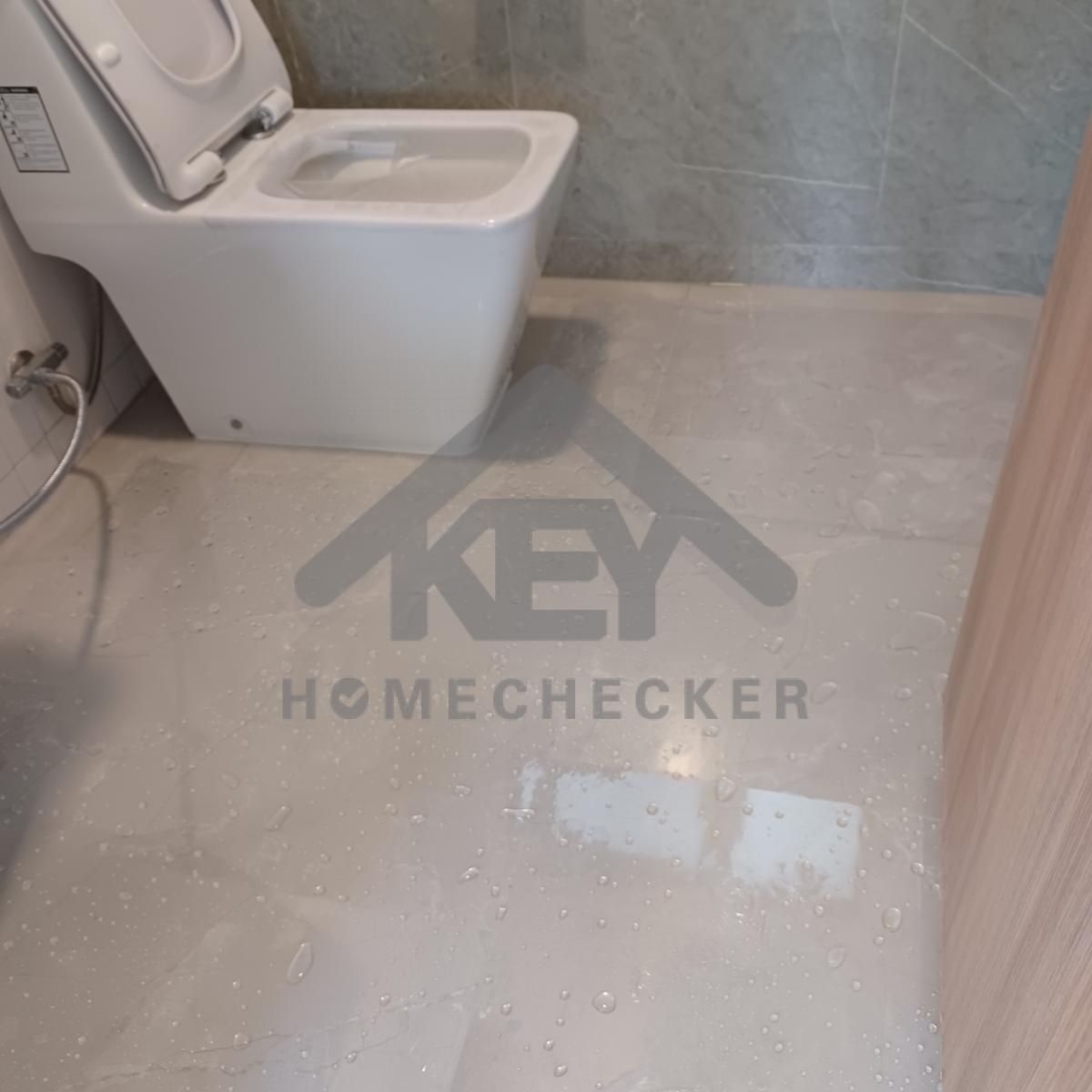

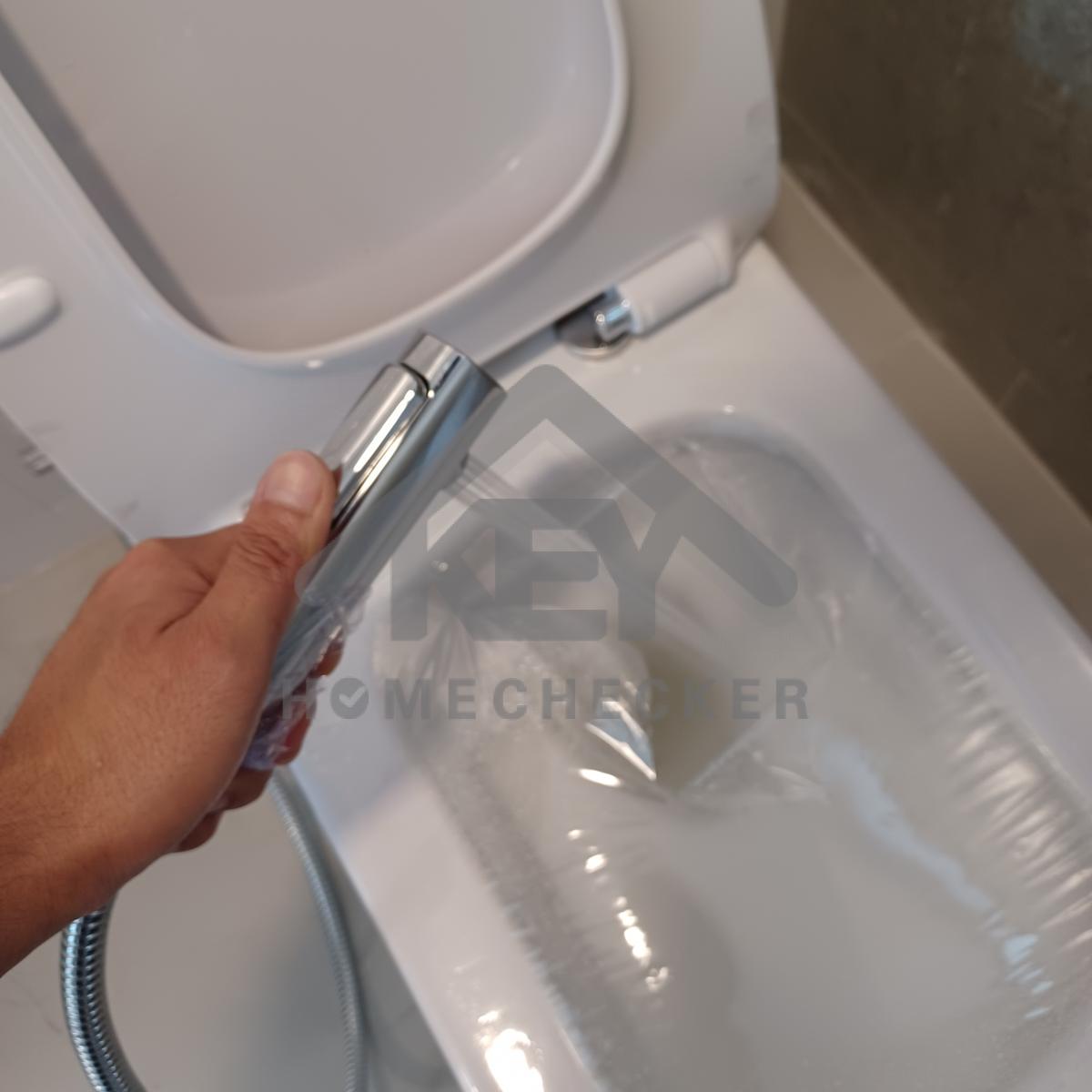

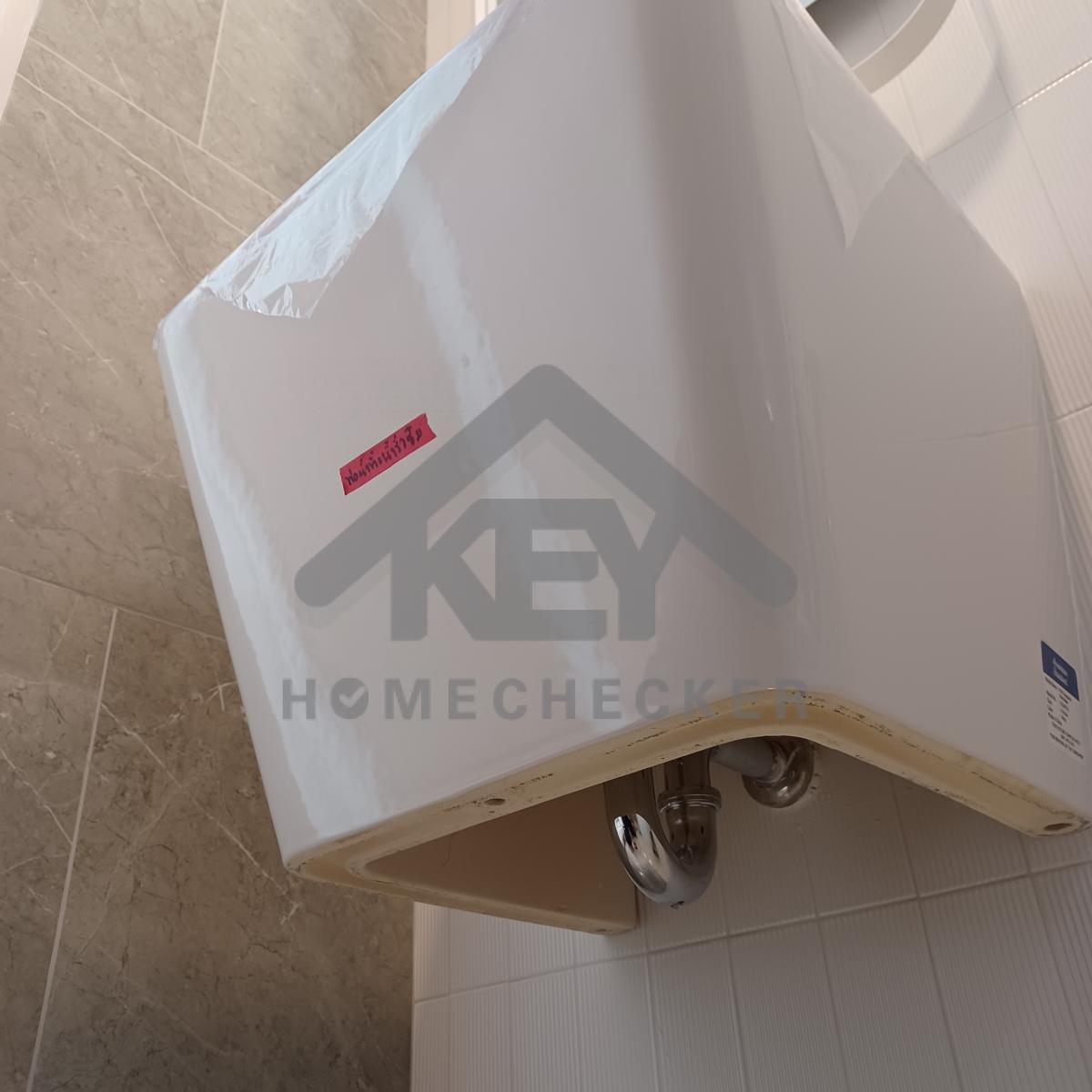

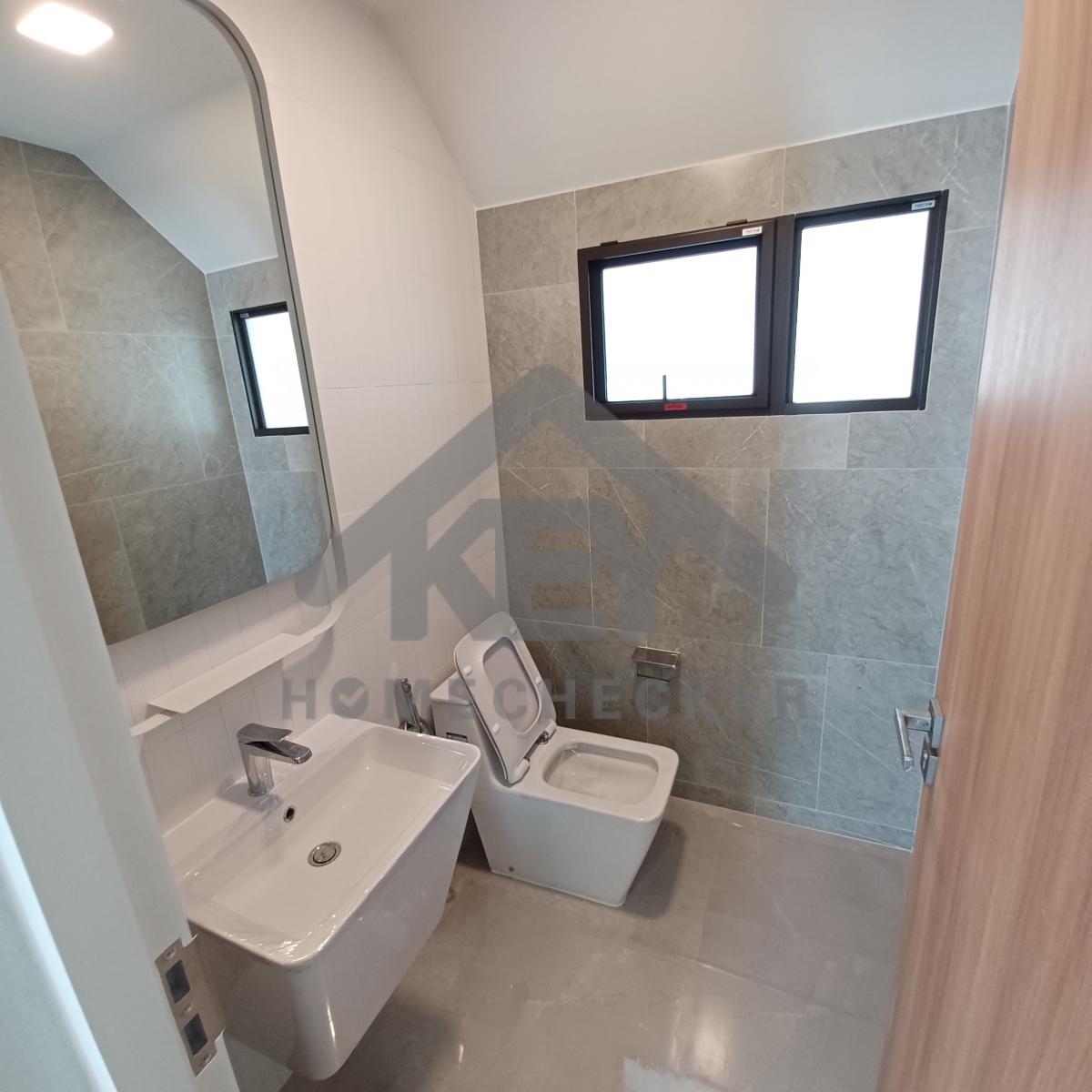

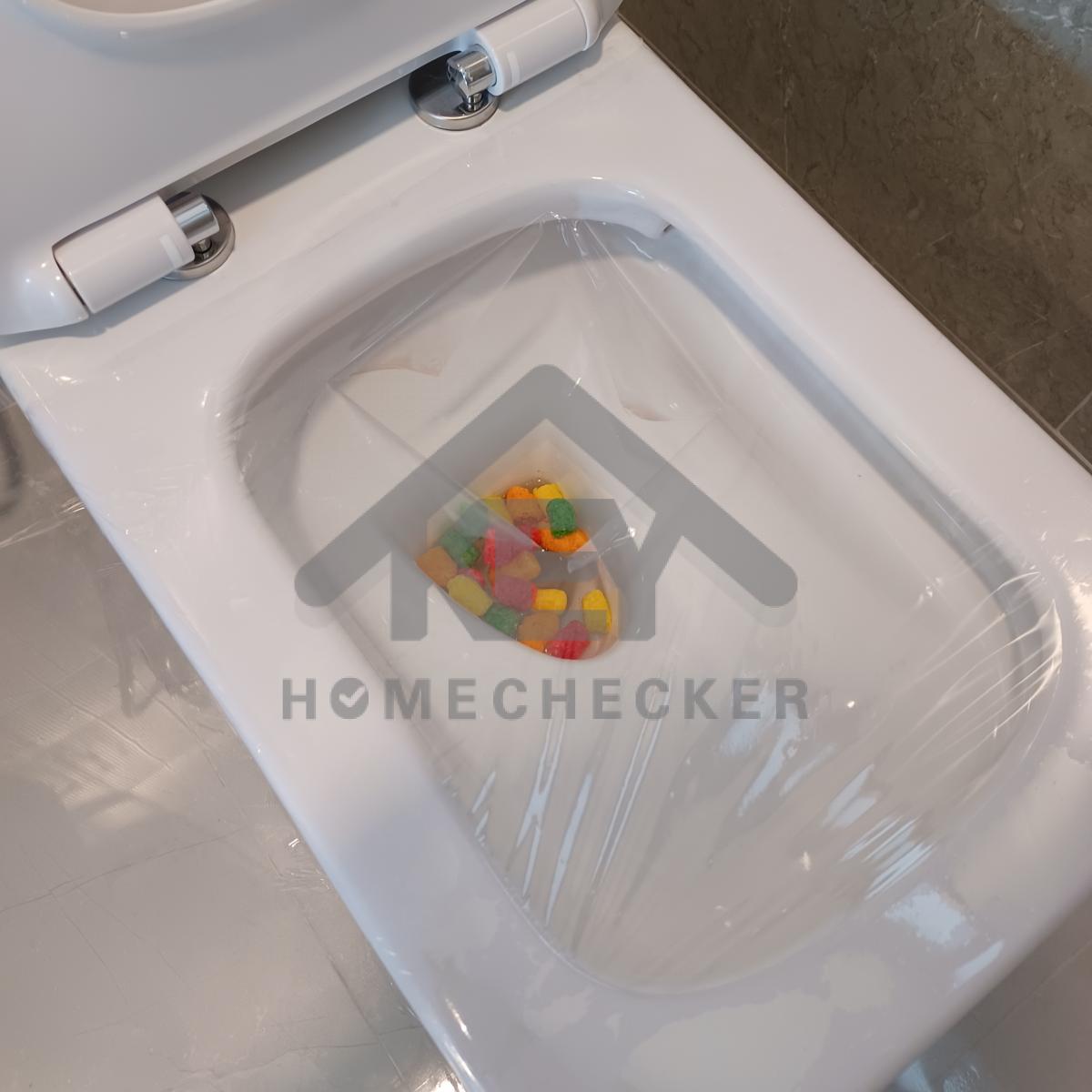

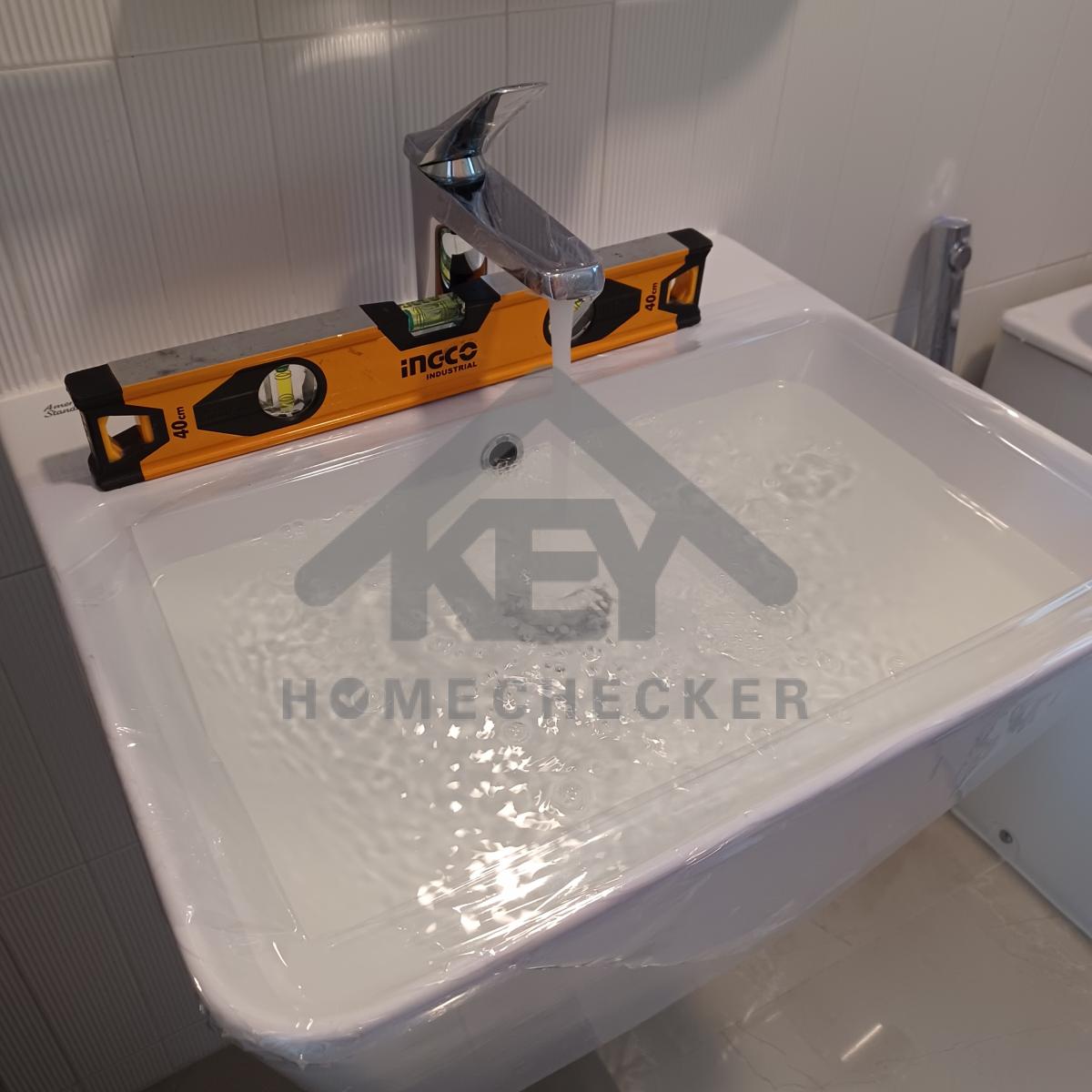

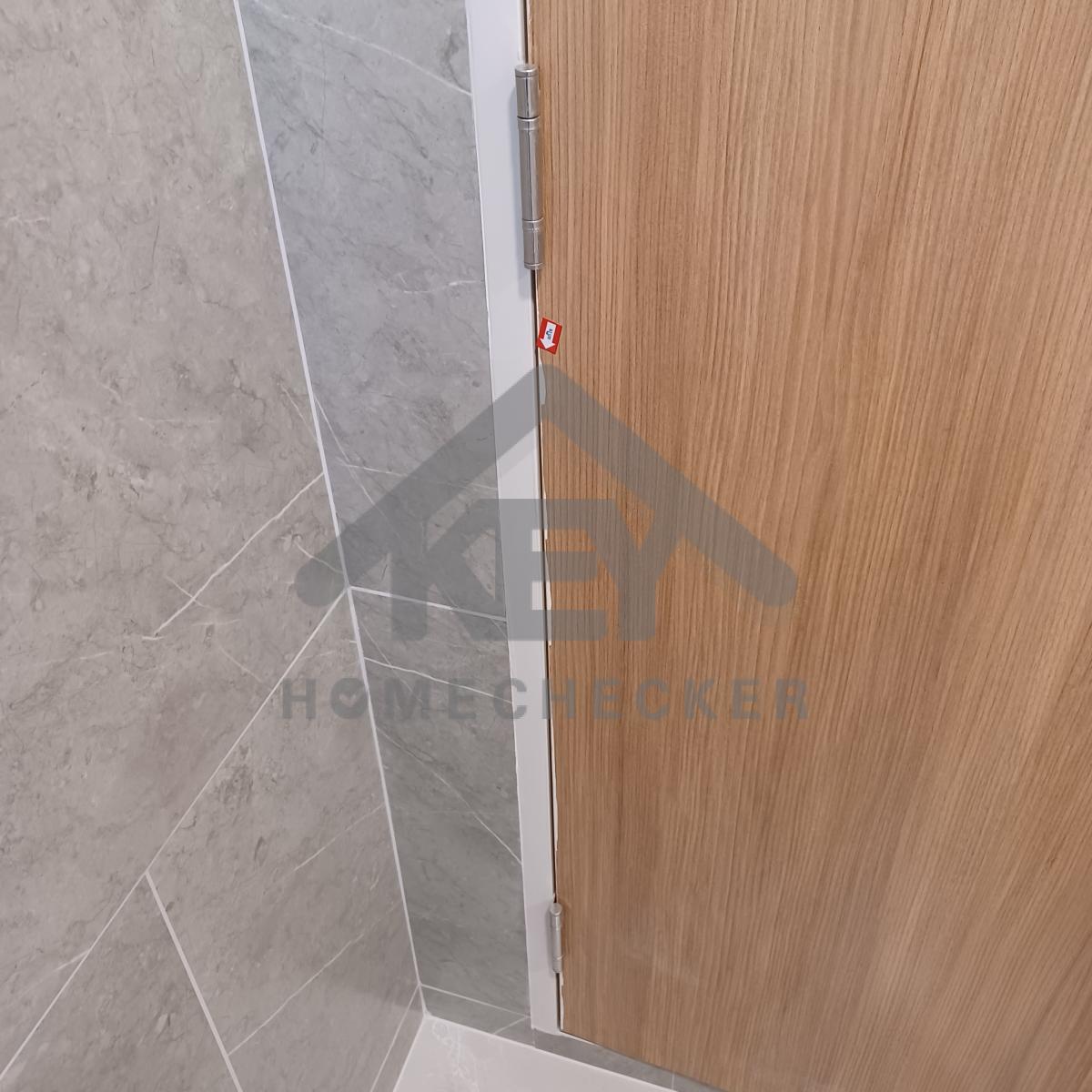

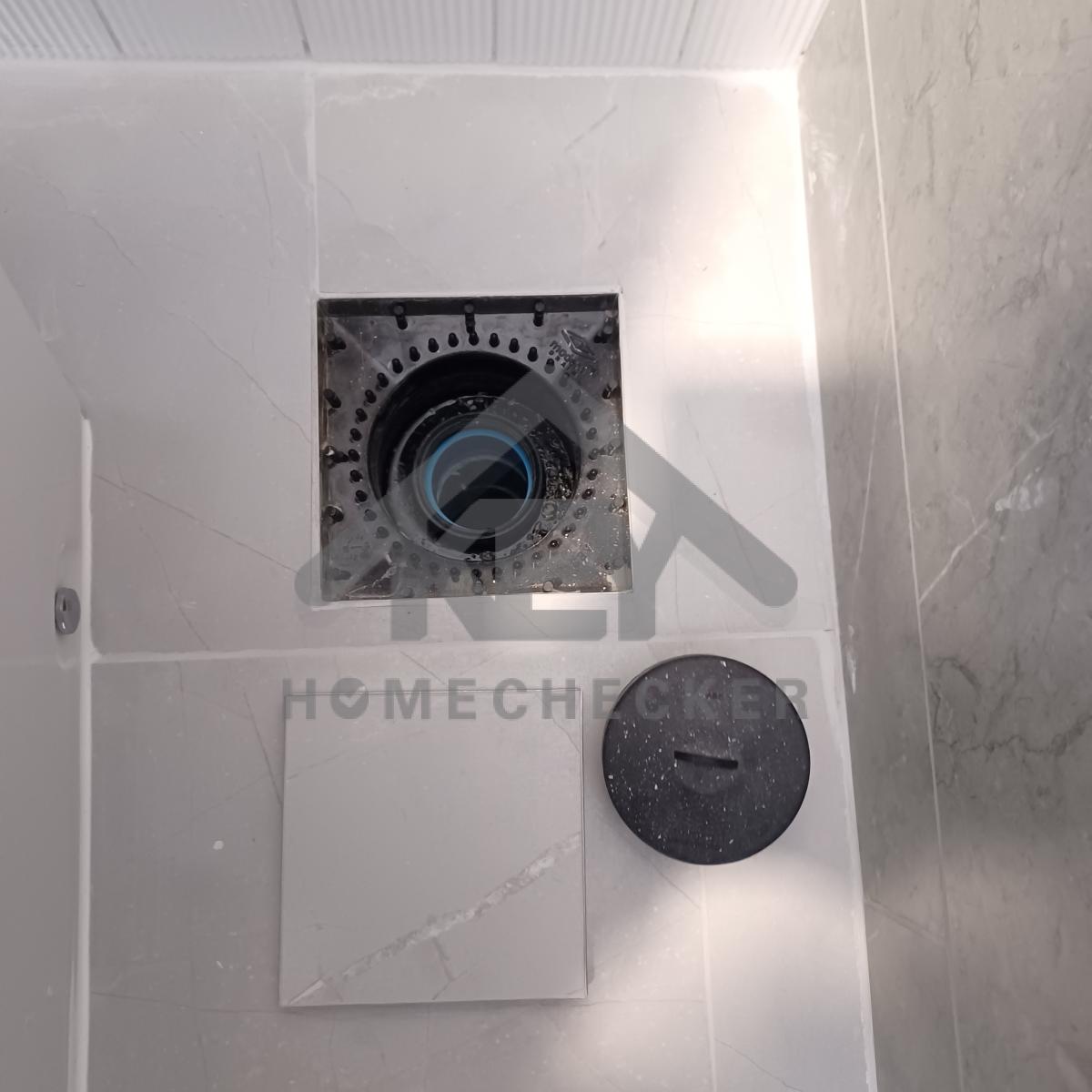

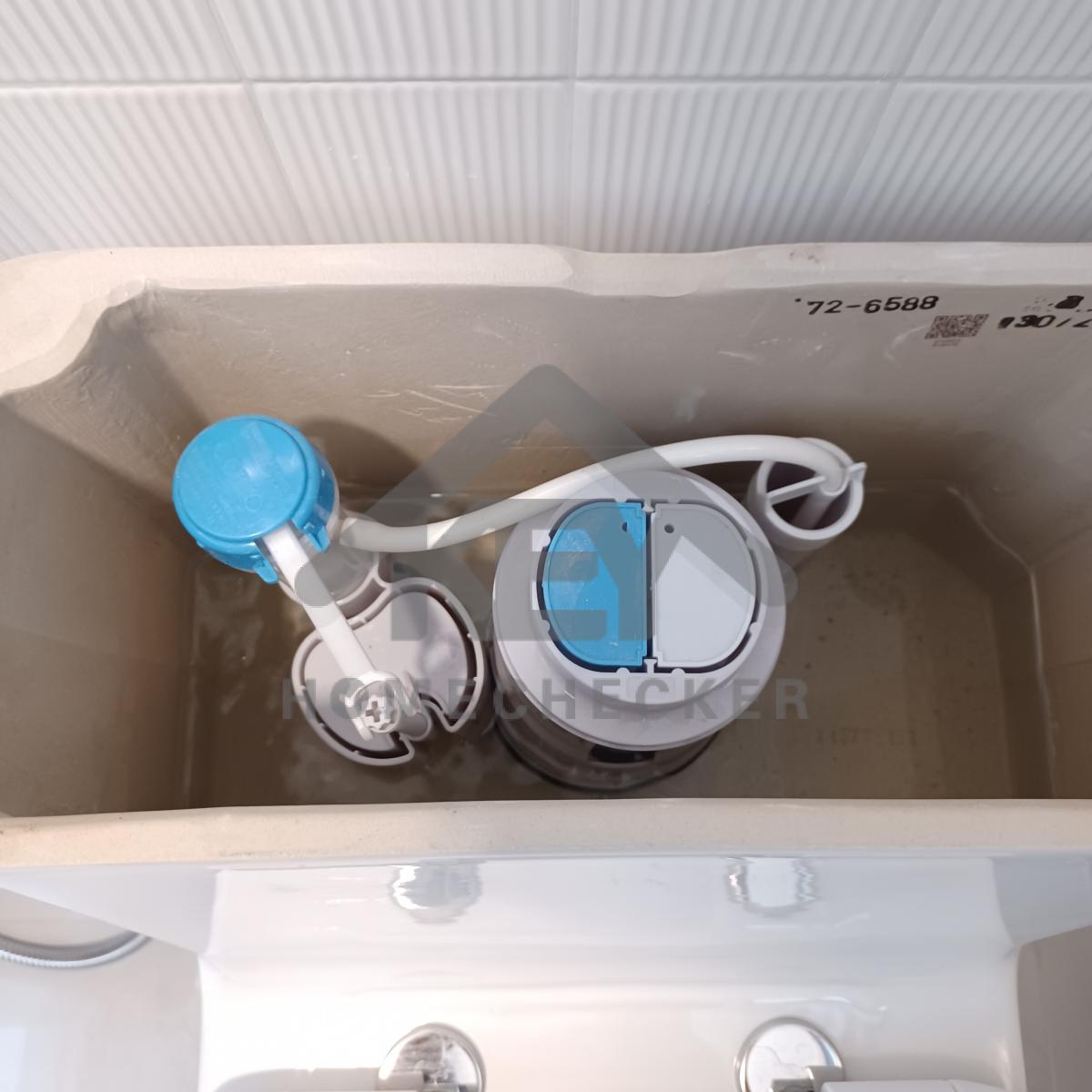

11. งานห้องน้ำชั้น 1 (2)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม
แก้ไข ติดตั้งชั้นวางของกระจกให้แน่นหนา
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีขอบประตูด้านในให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีขอบบานประตูให้เรียบร้อย
การระบายน้ำเรียบร้อยดี

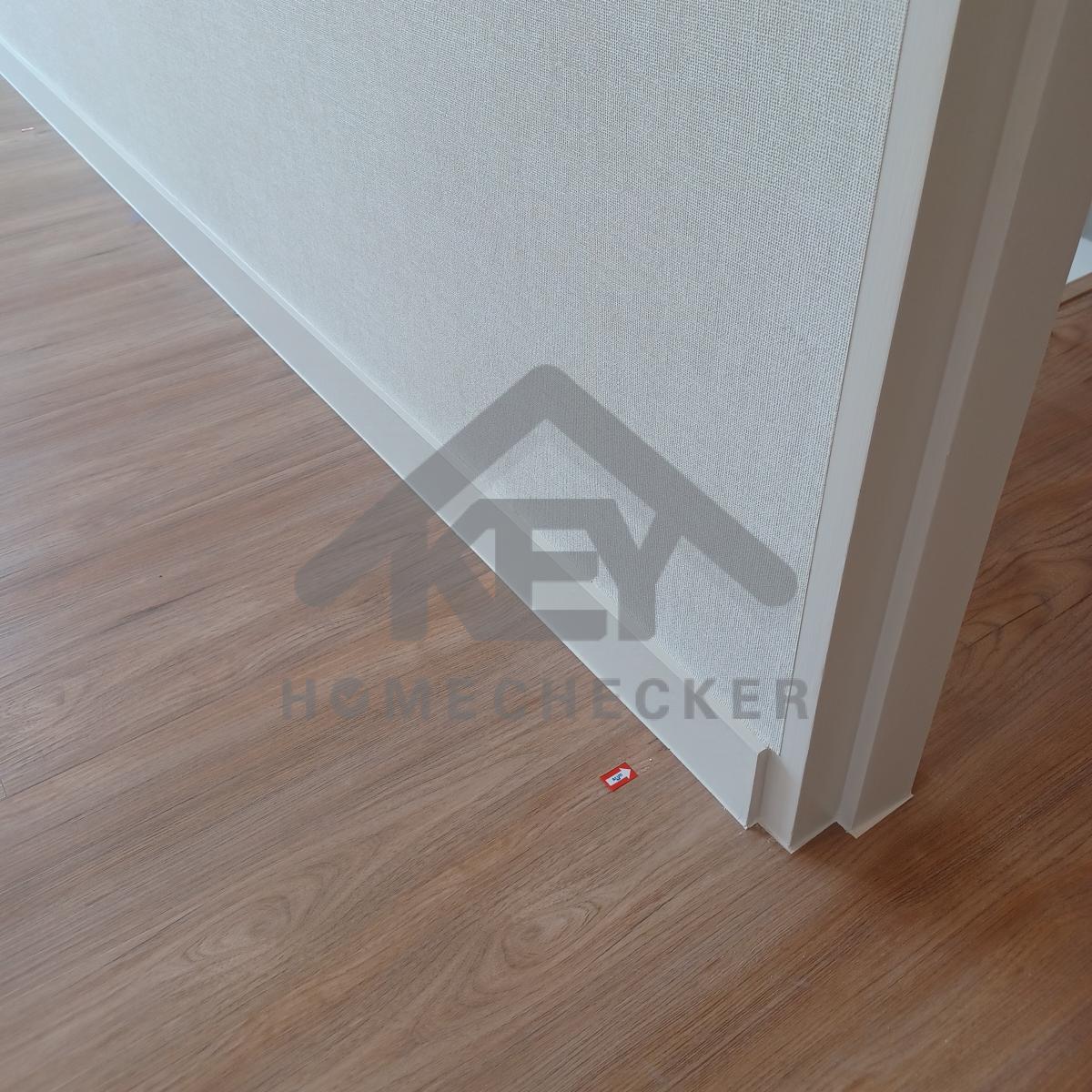

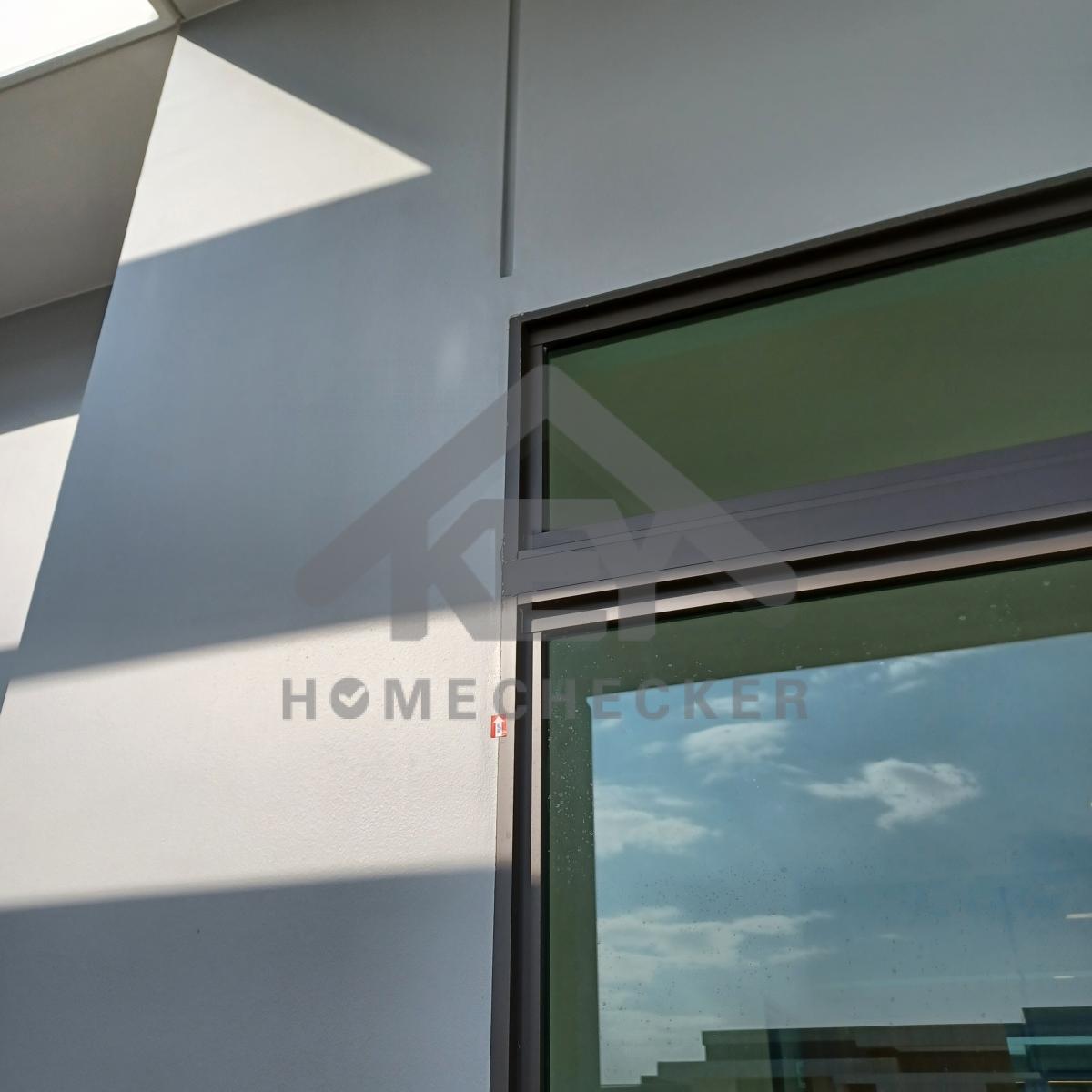

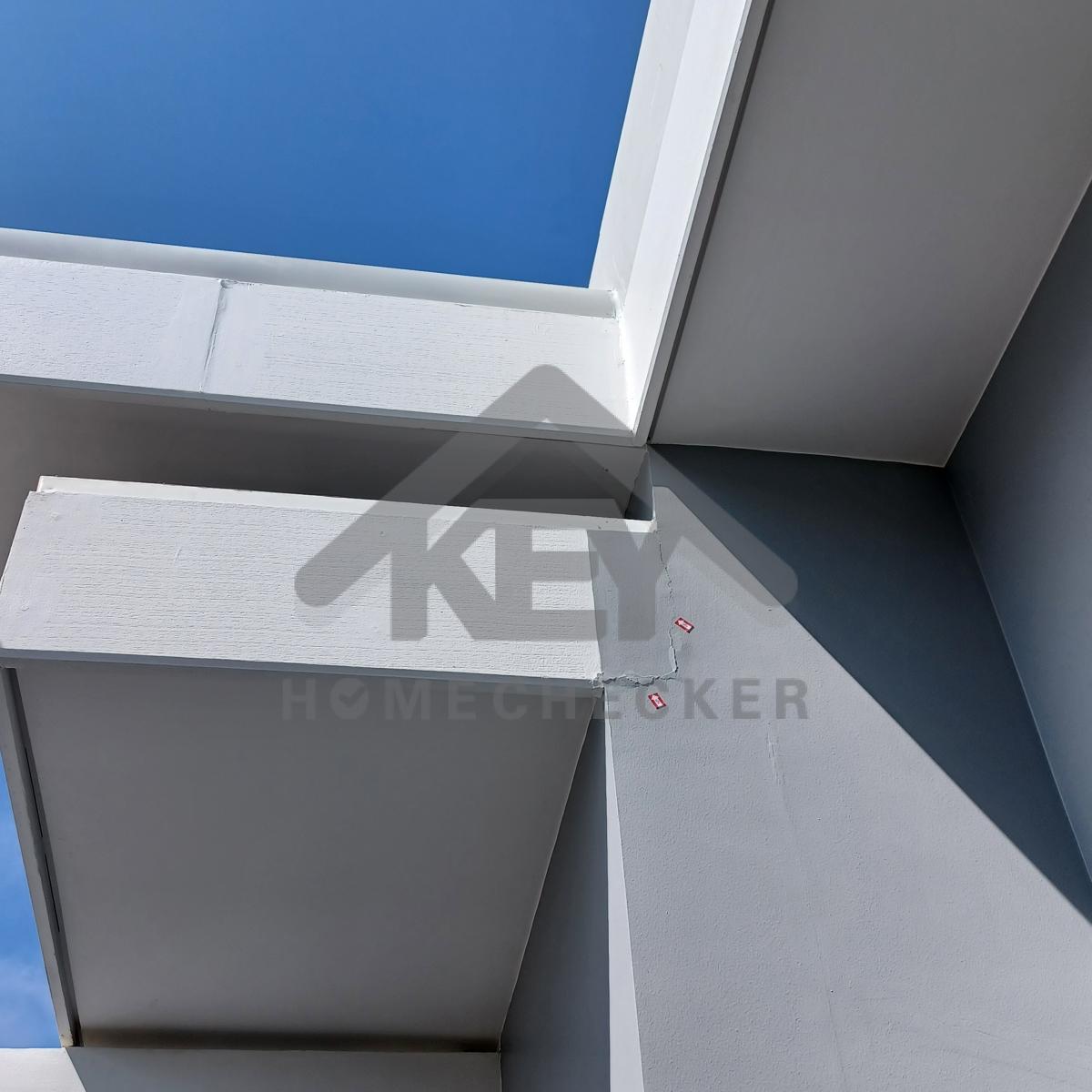

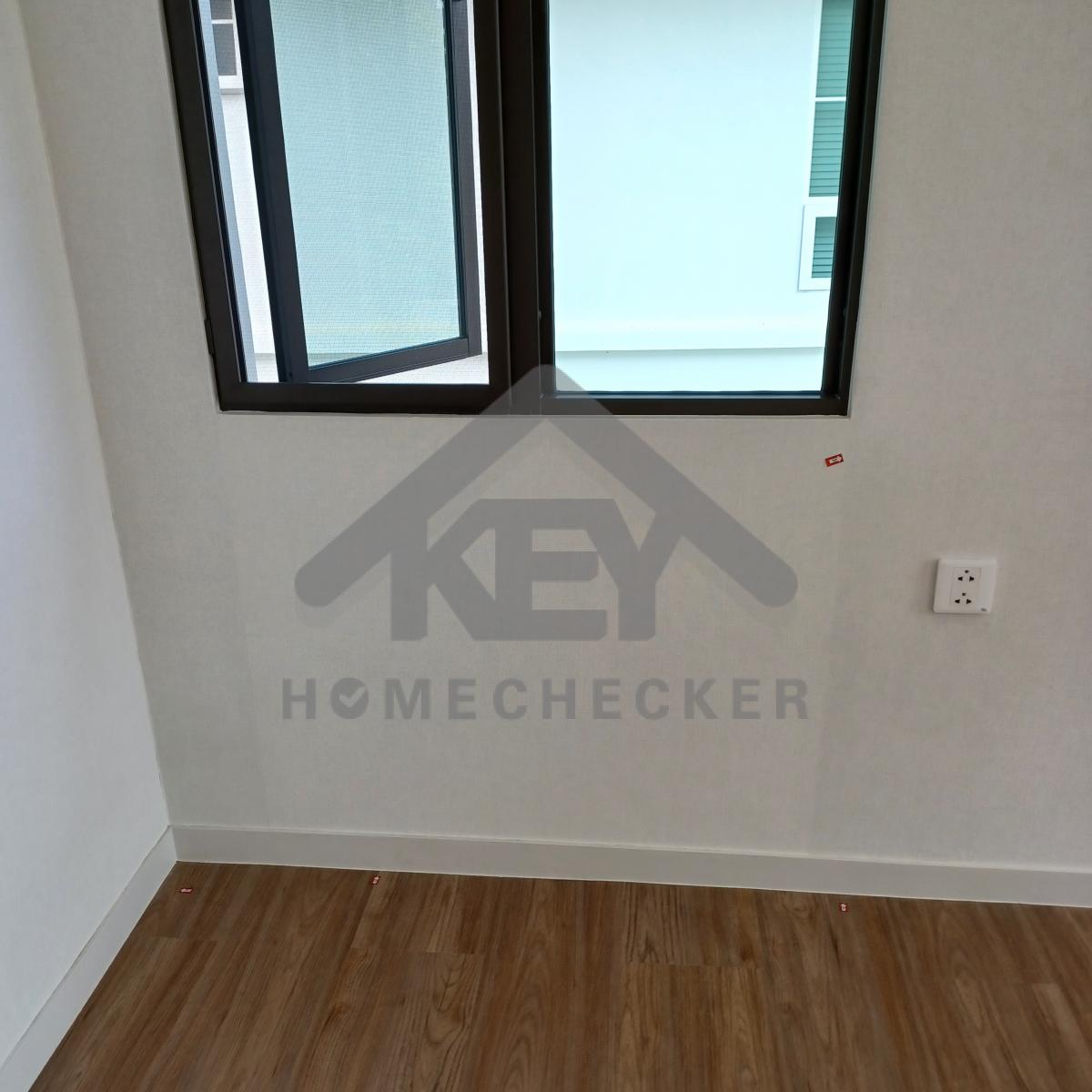

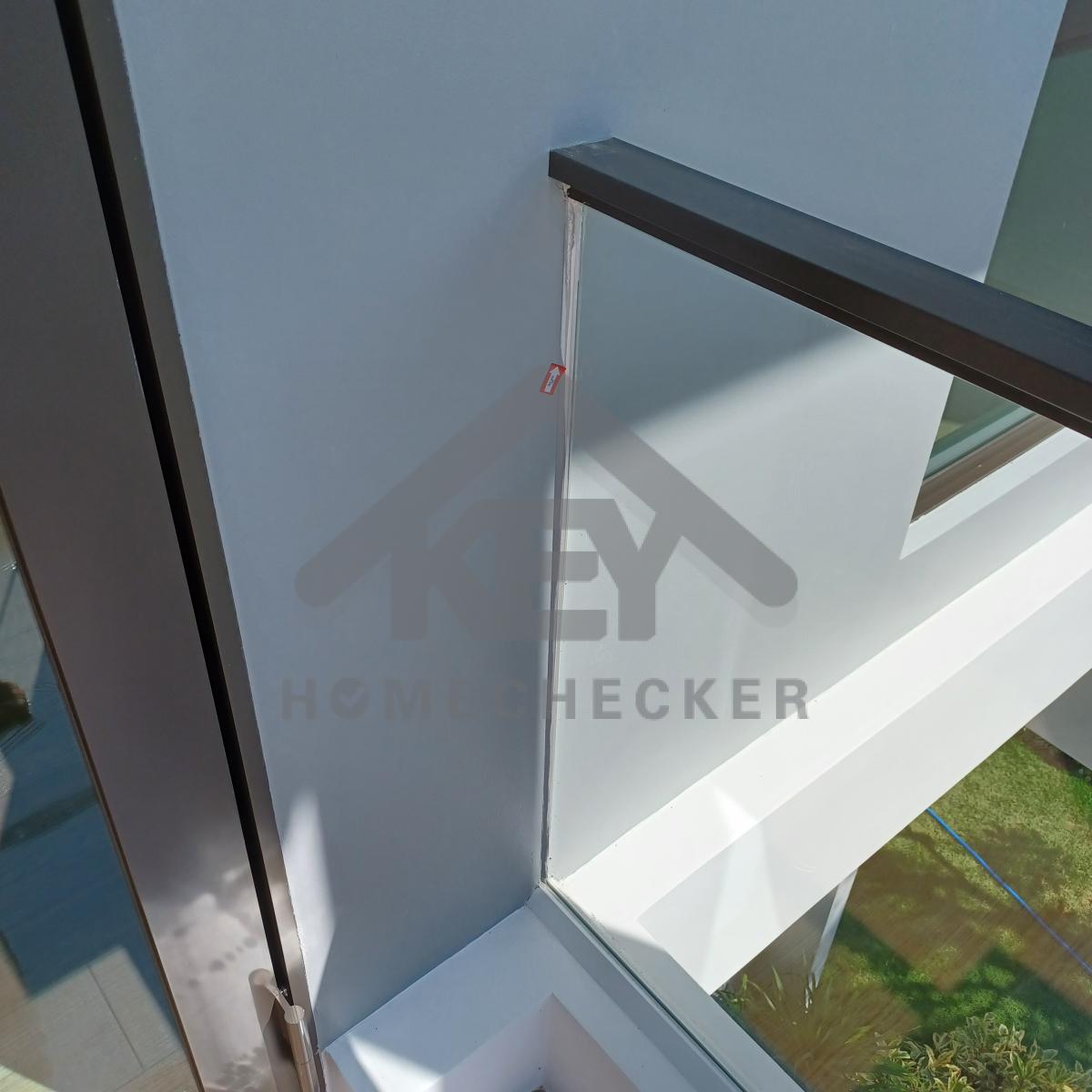

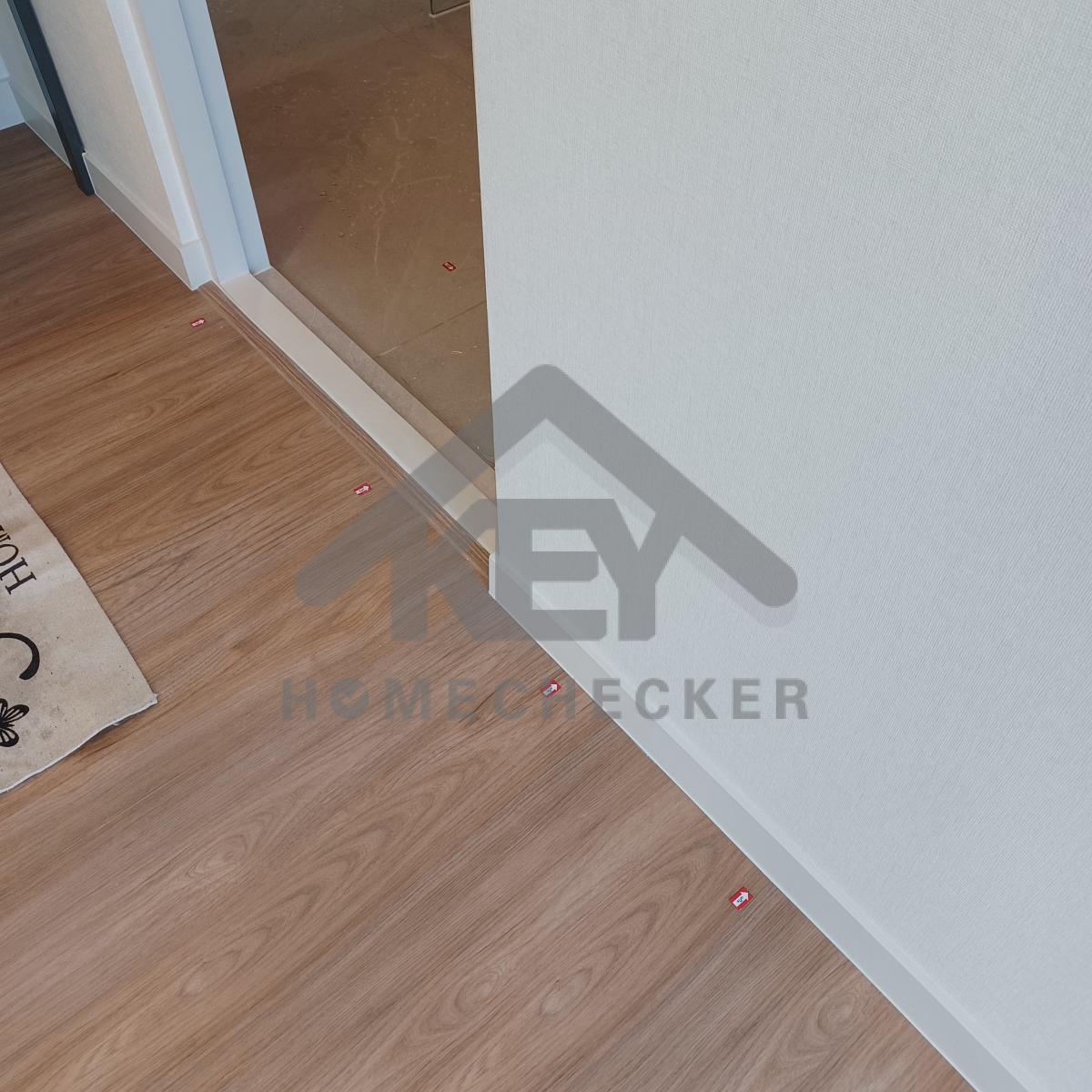

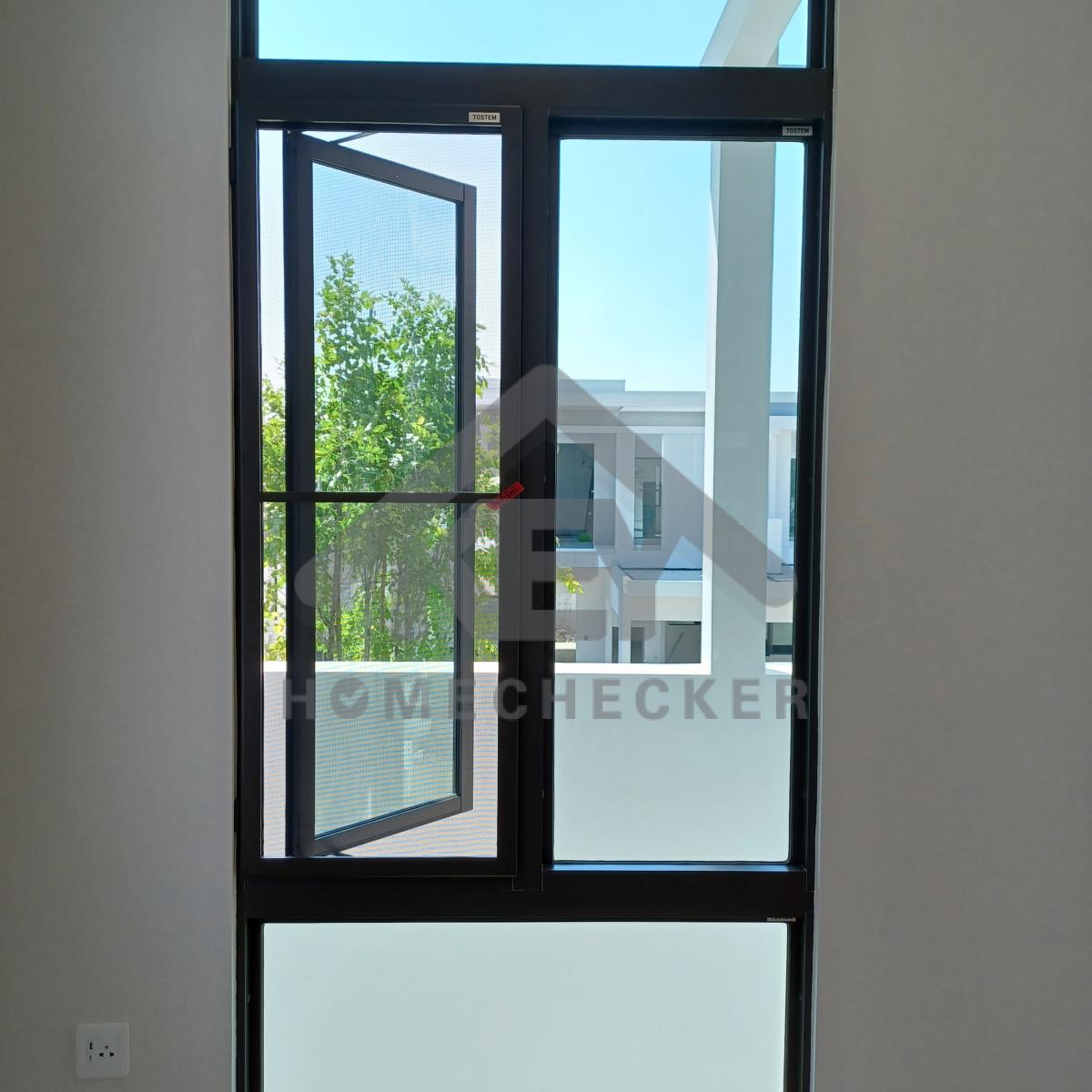

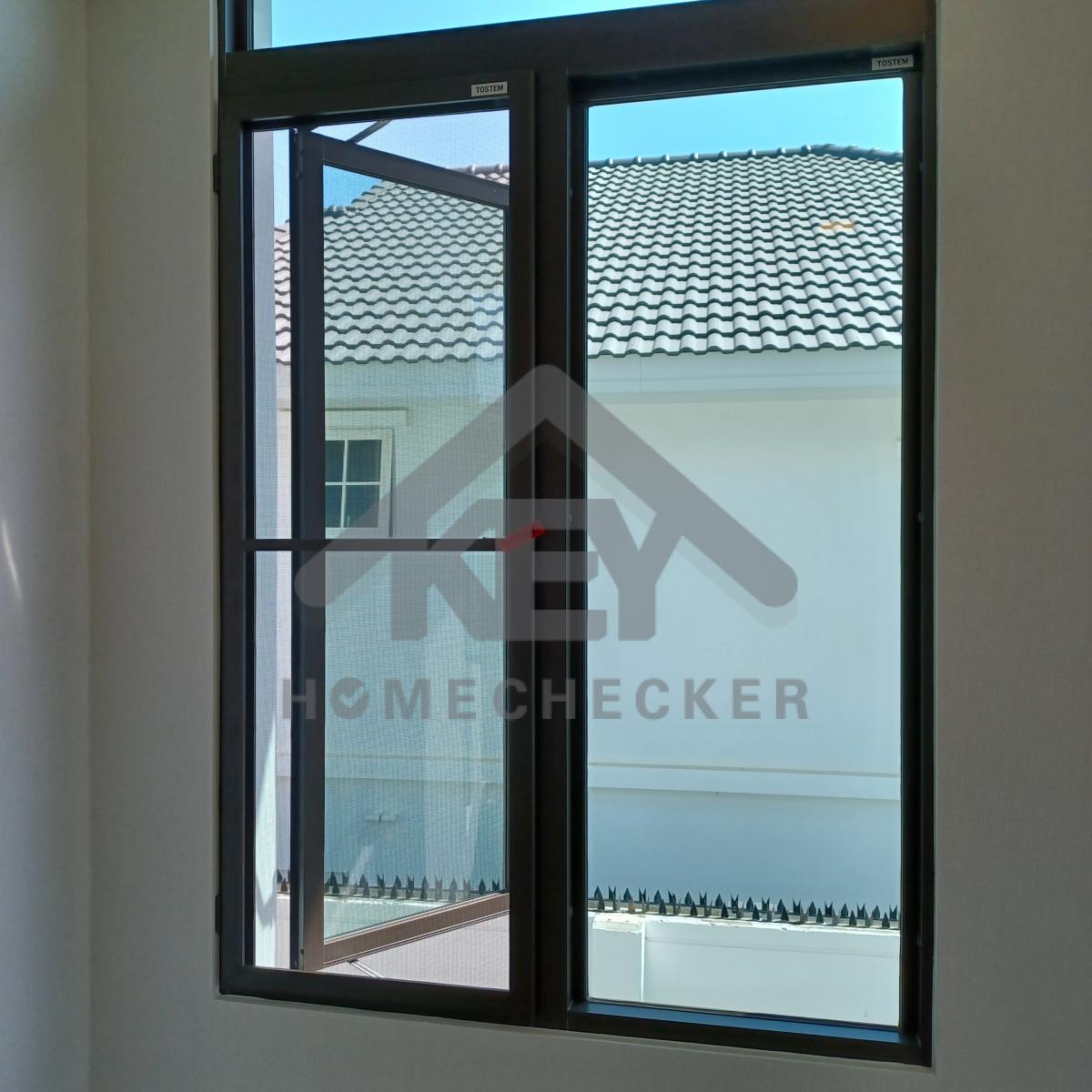

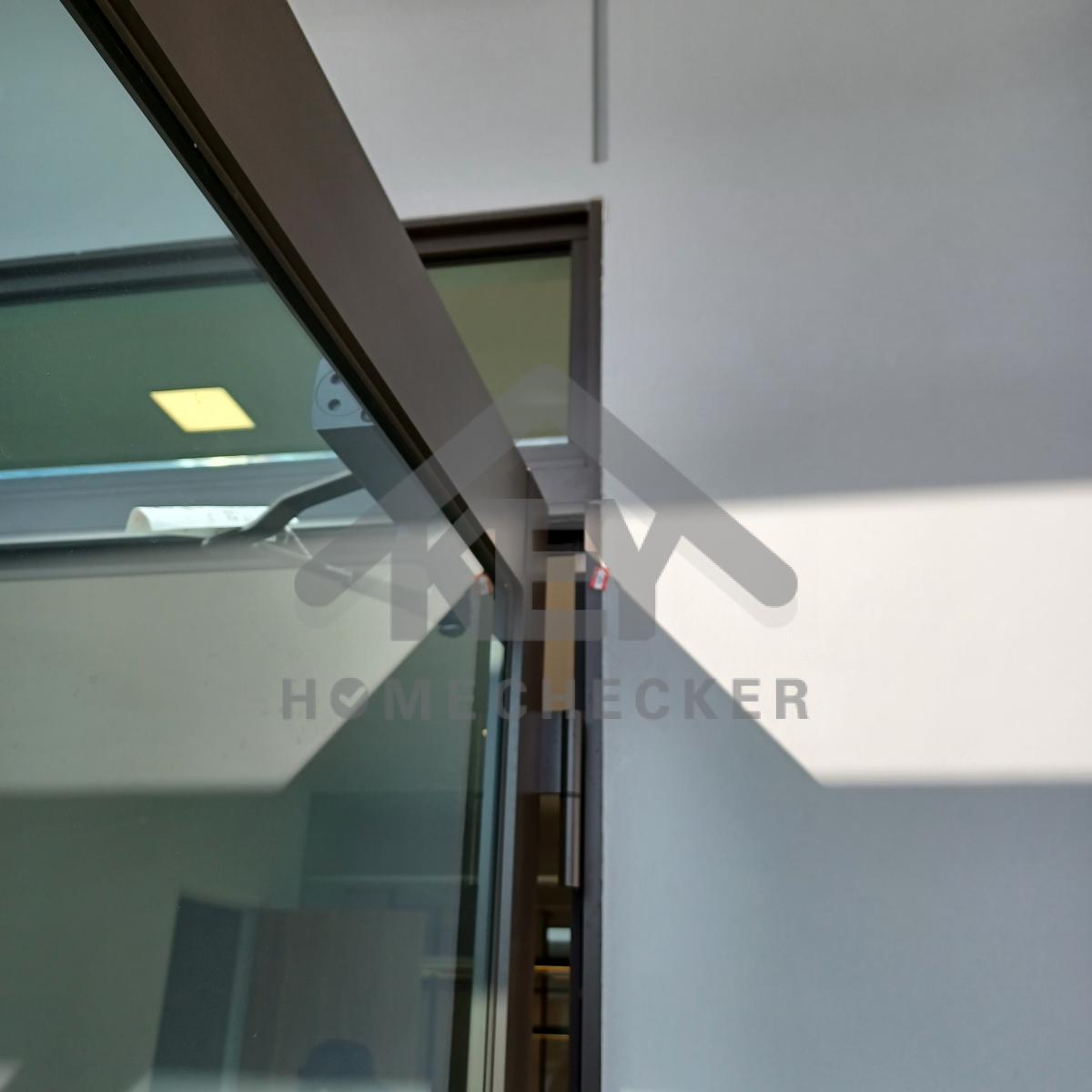

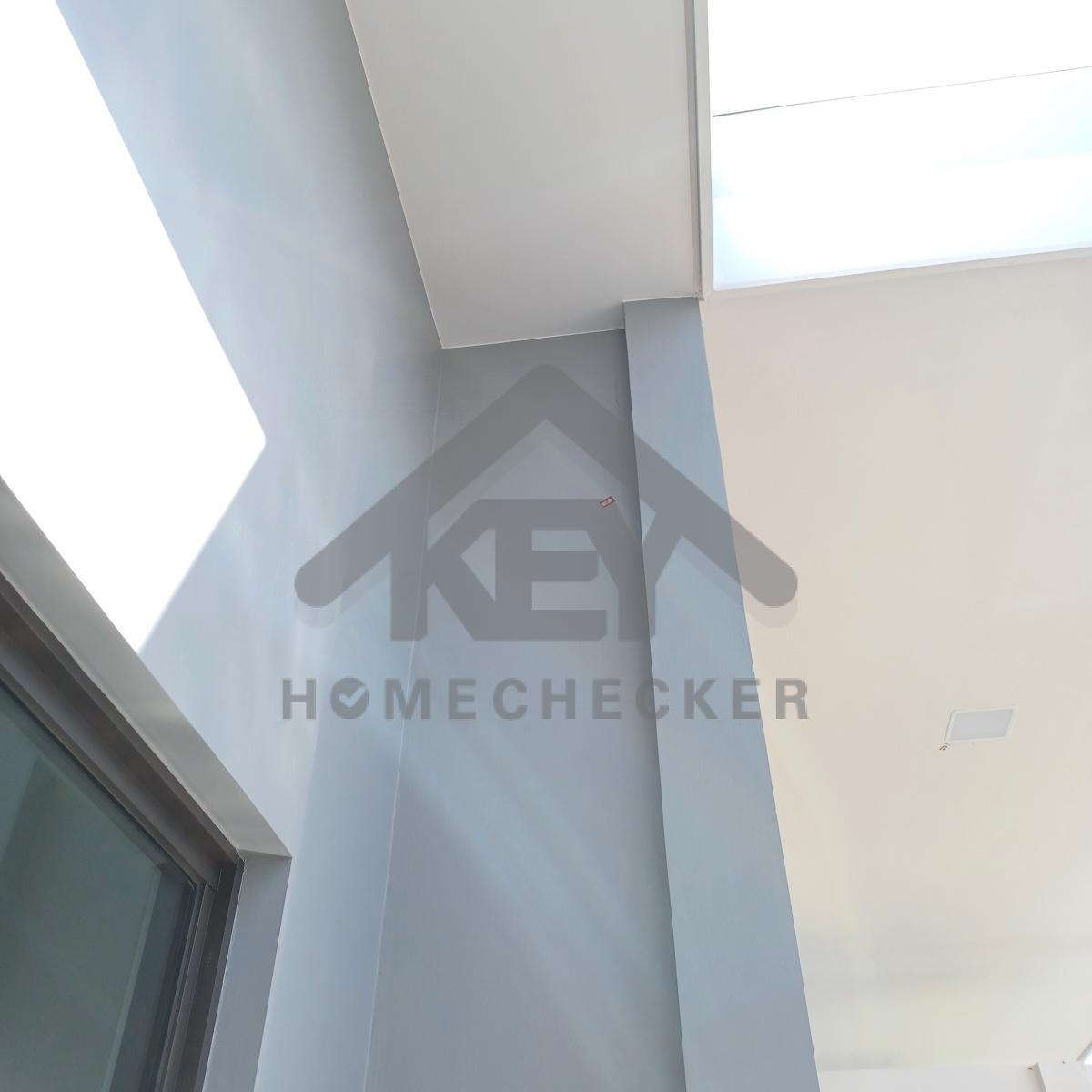

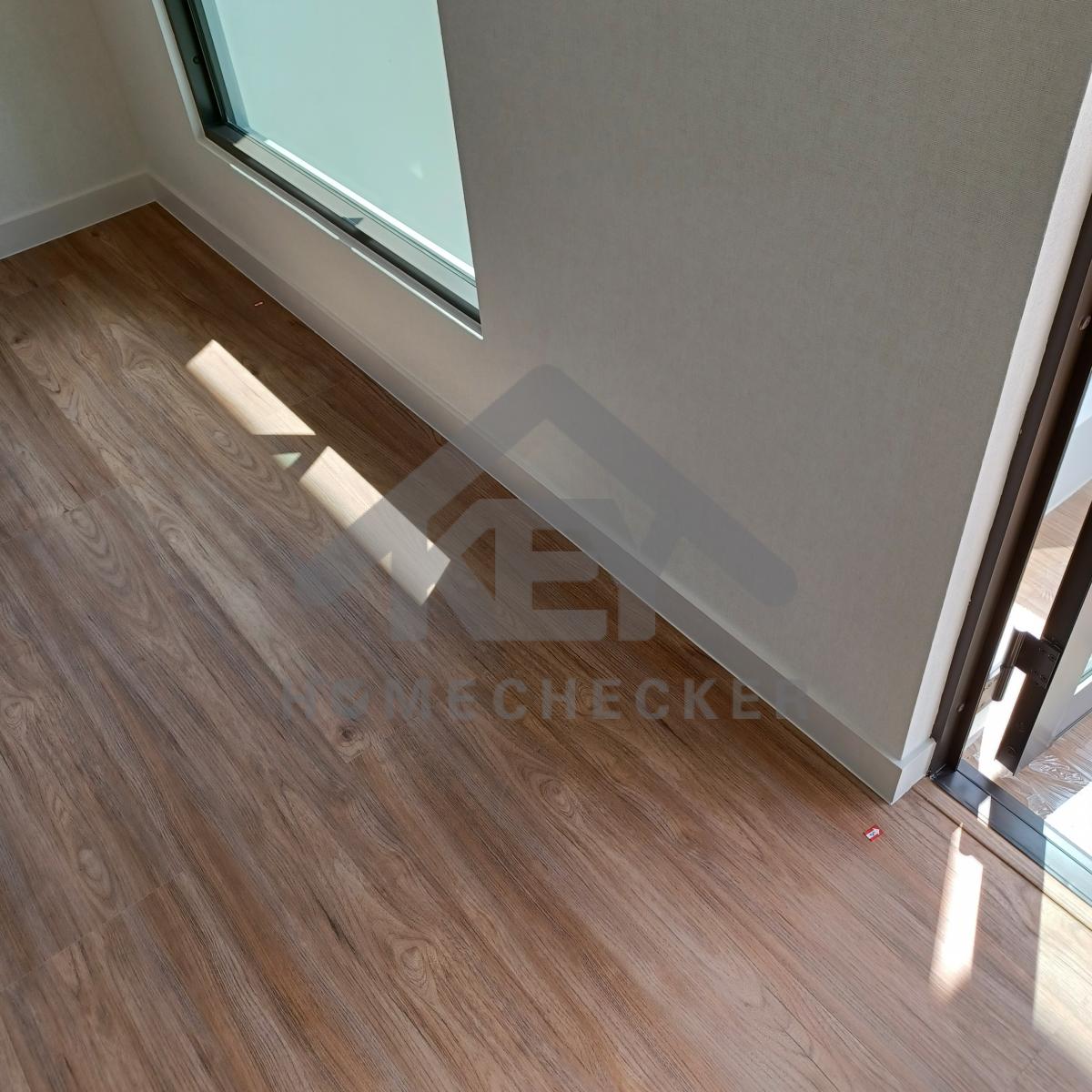

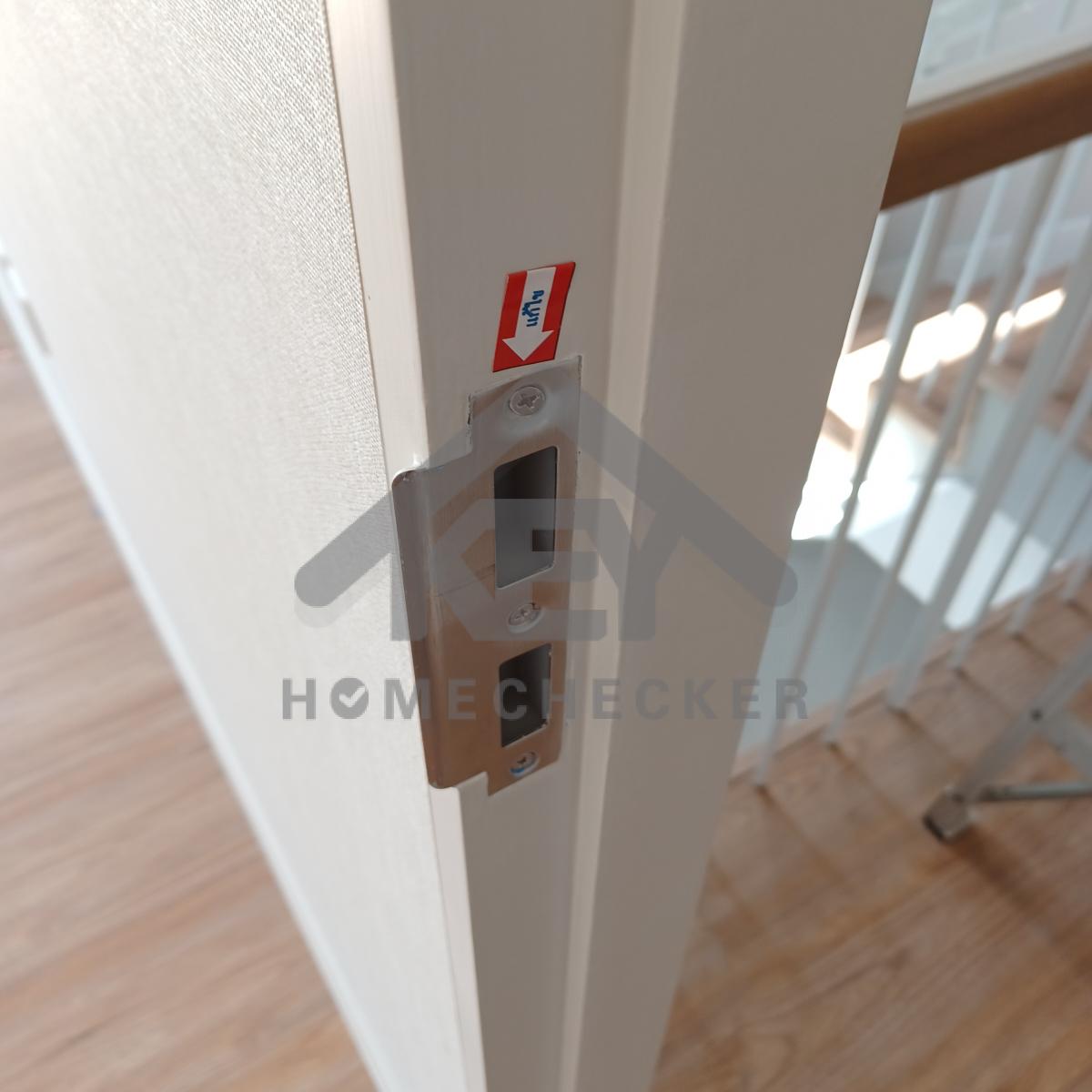

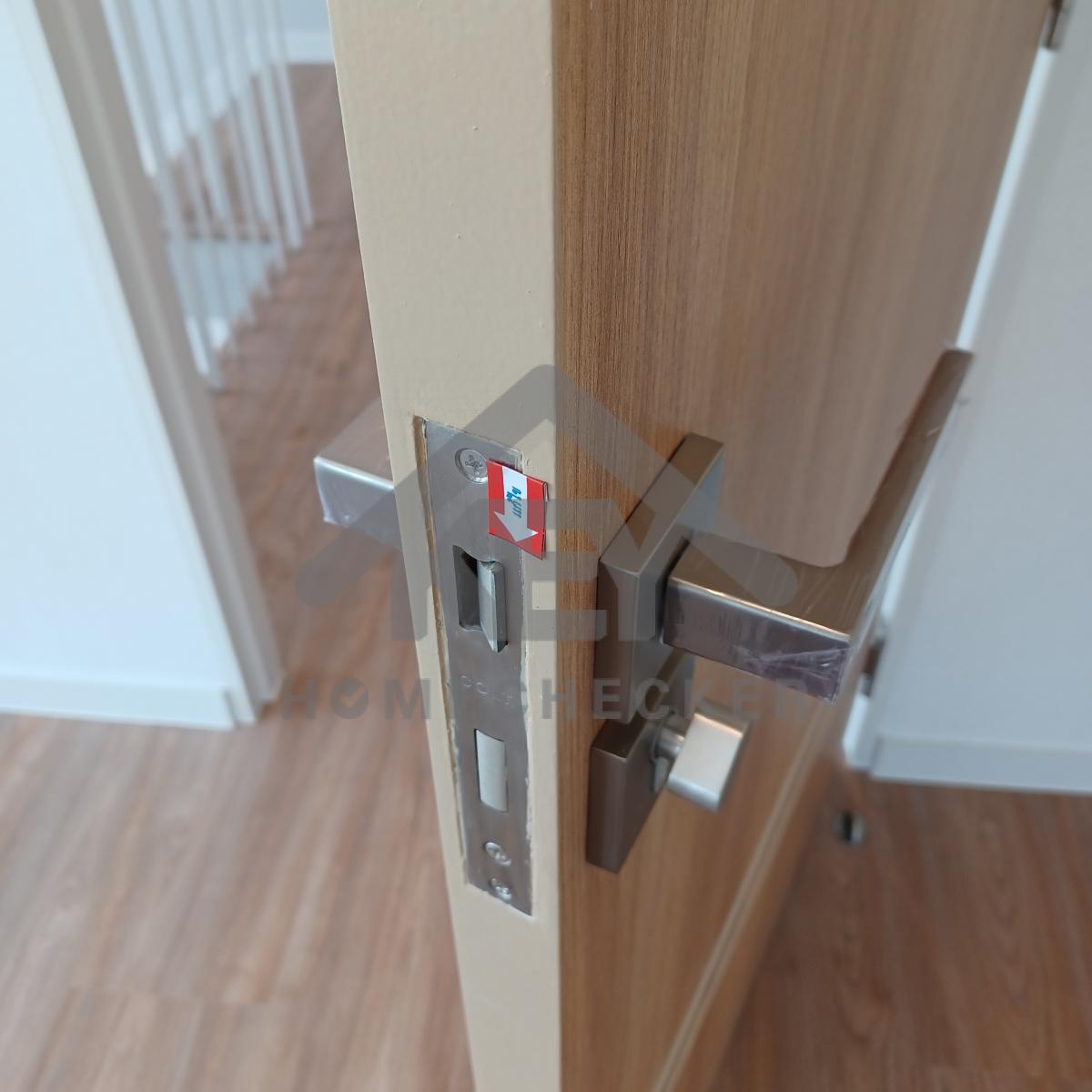

12. งานห้องนอนชั้น 2 (1)
แก้ไข ลูกบิดประตูติดค้าง
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ติดตั้งสกรูขอบประตูและเก็บงานให้เรียบร้อย
แก้ไข เก็บสีฝ้าระเบียงให้เรียบร้อย
แก้ไข แต่งสีขอบกระจกระเบียงให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข ติดตั้งสกรูให้เรียบร้อย
แก้ไข สีวอลเปเปอร์ไม่เหมือนกัน
แก้ไข แต่งขอบเก็บสีขอบประตูให้เรียบร้อย
แก้ไข แต่งขอบเก็บสีขอบประตูให้เรียบร้อย
แก้ไข สวิตช์ไฟแน่นฝืดใช้งานไม่สะดวก

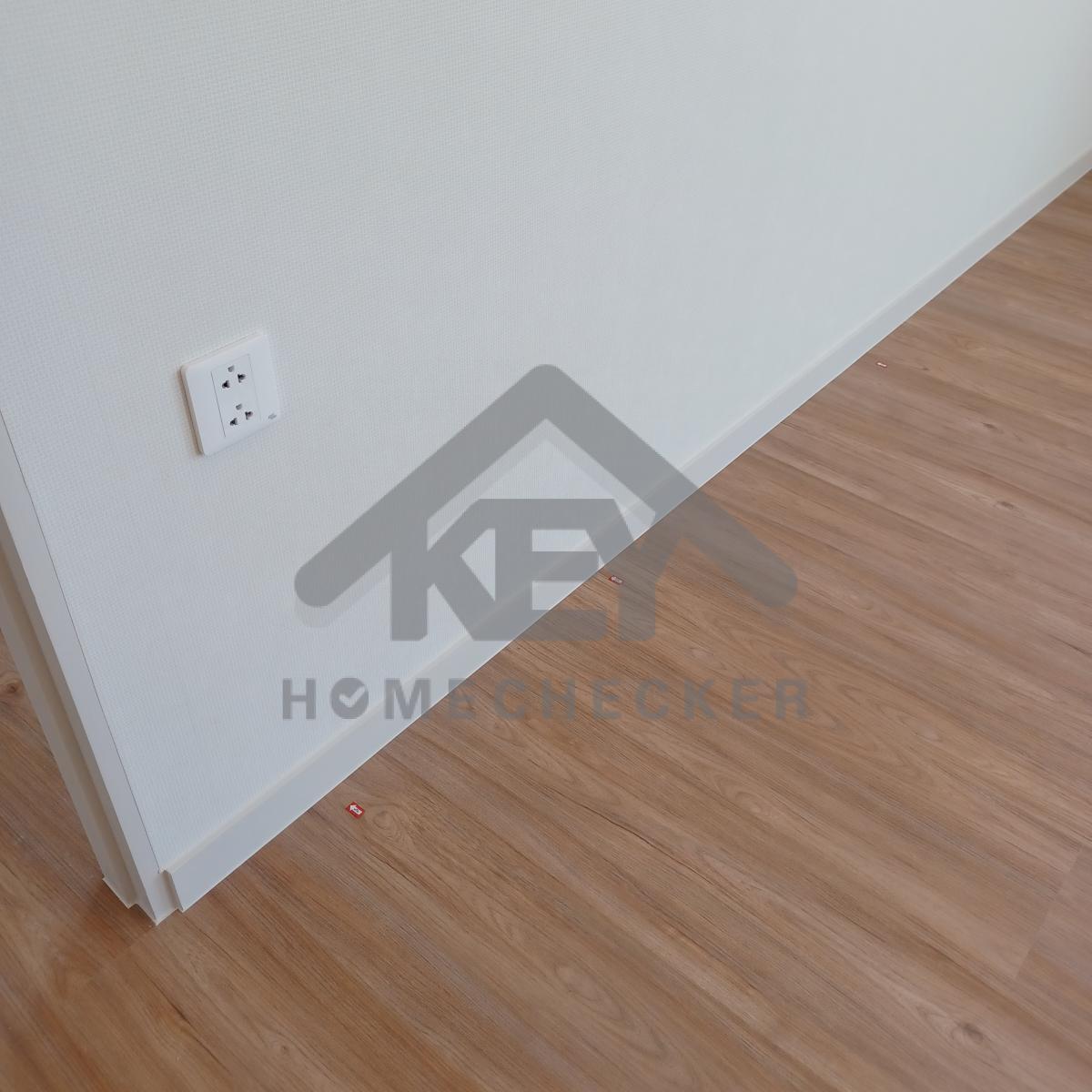

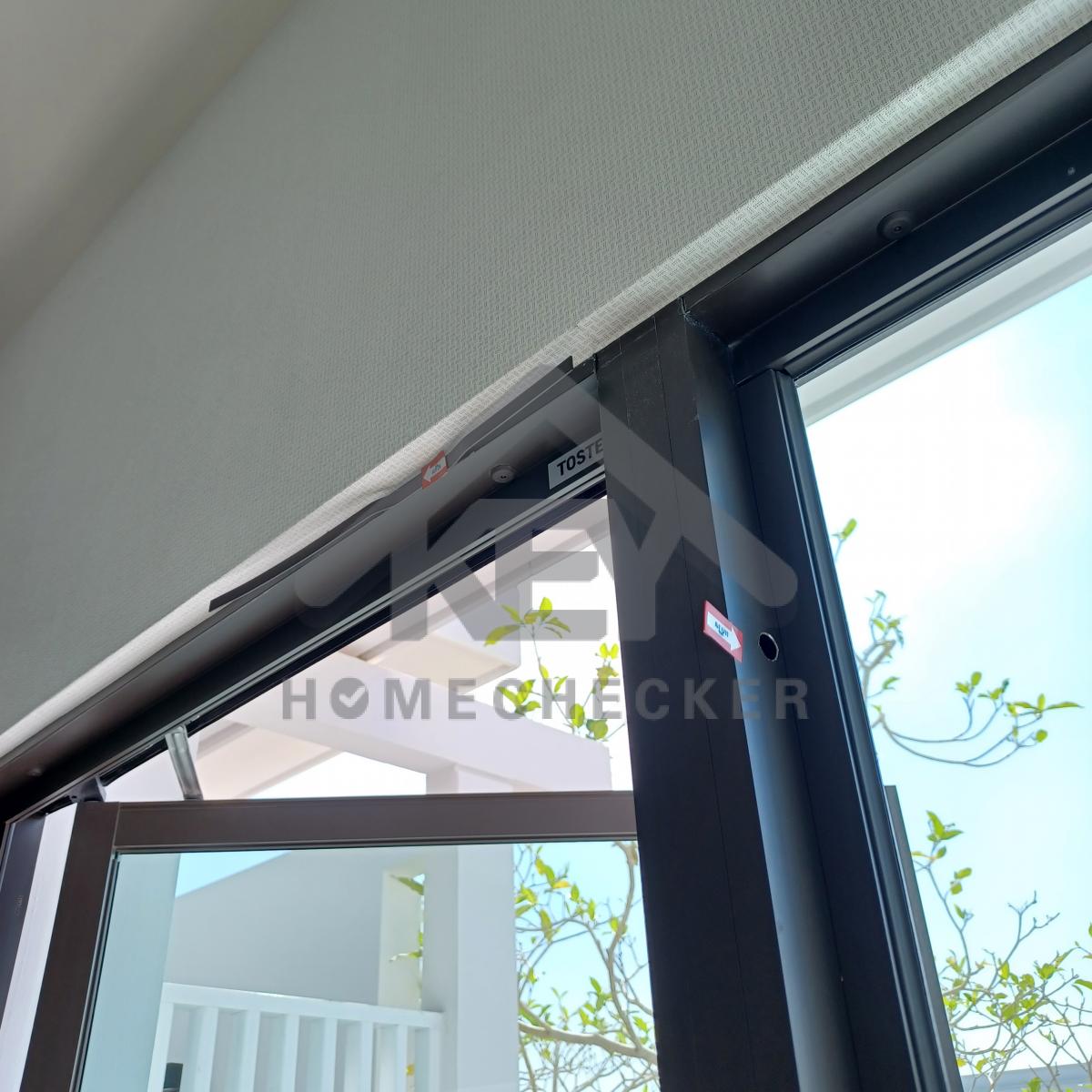

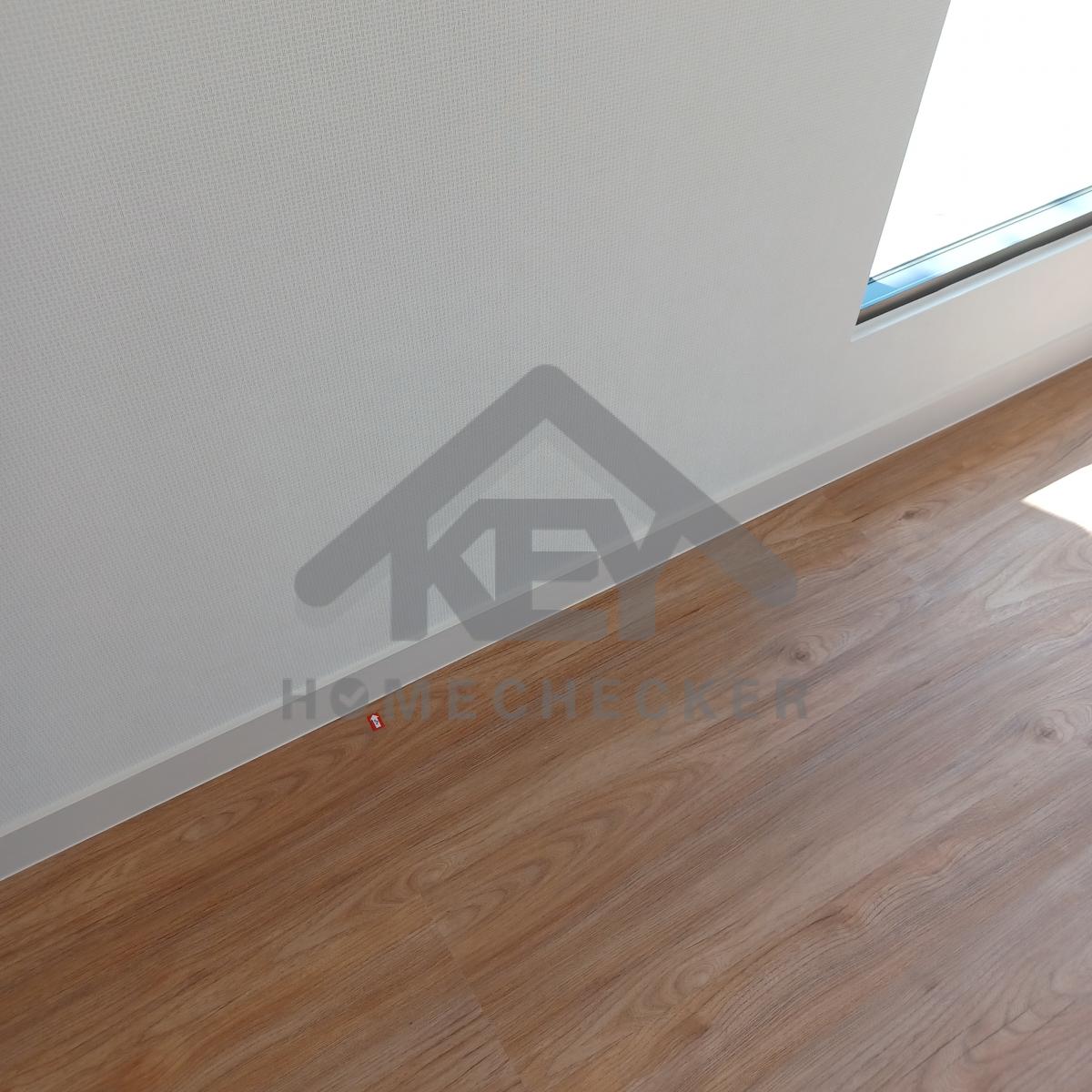

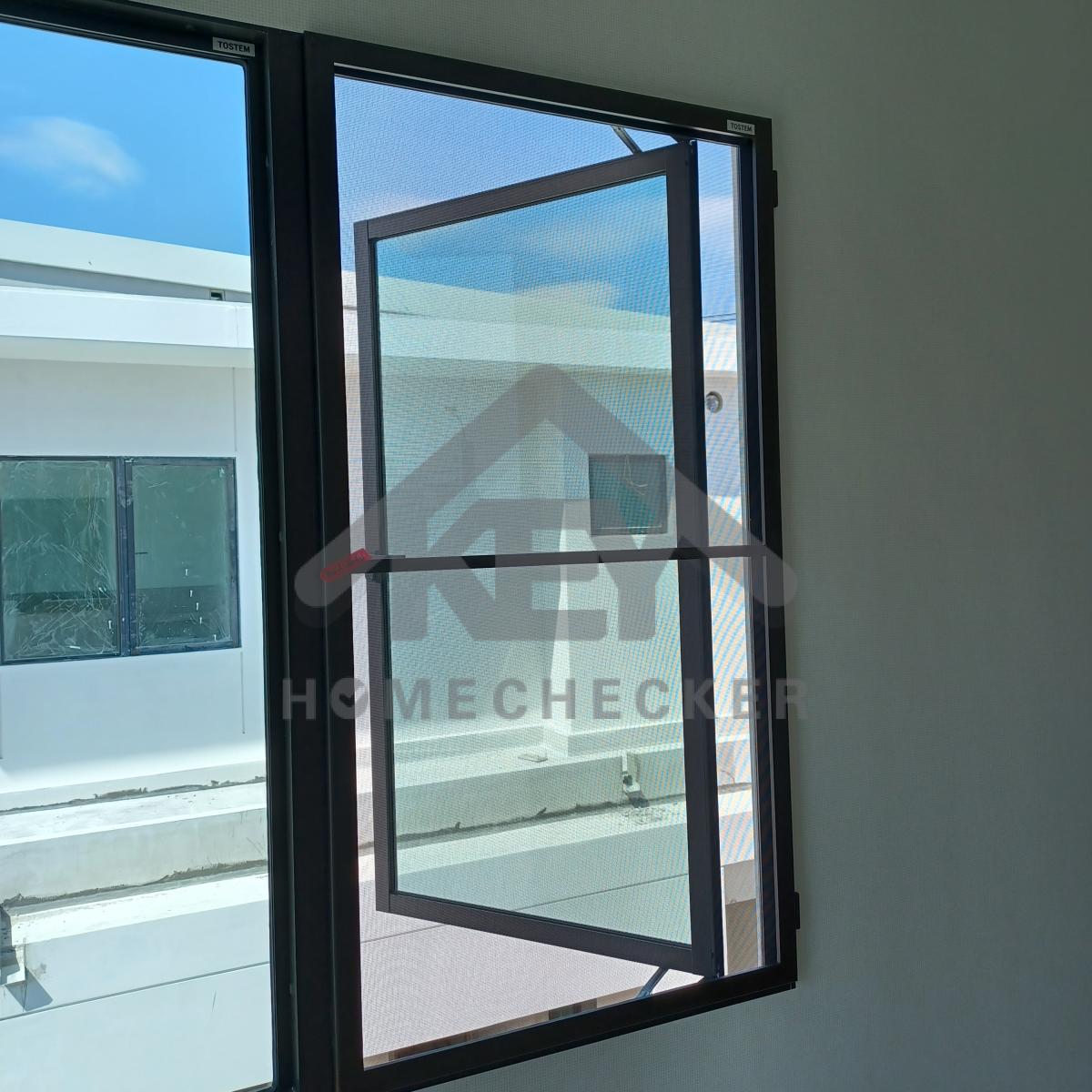

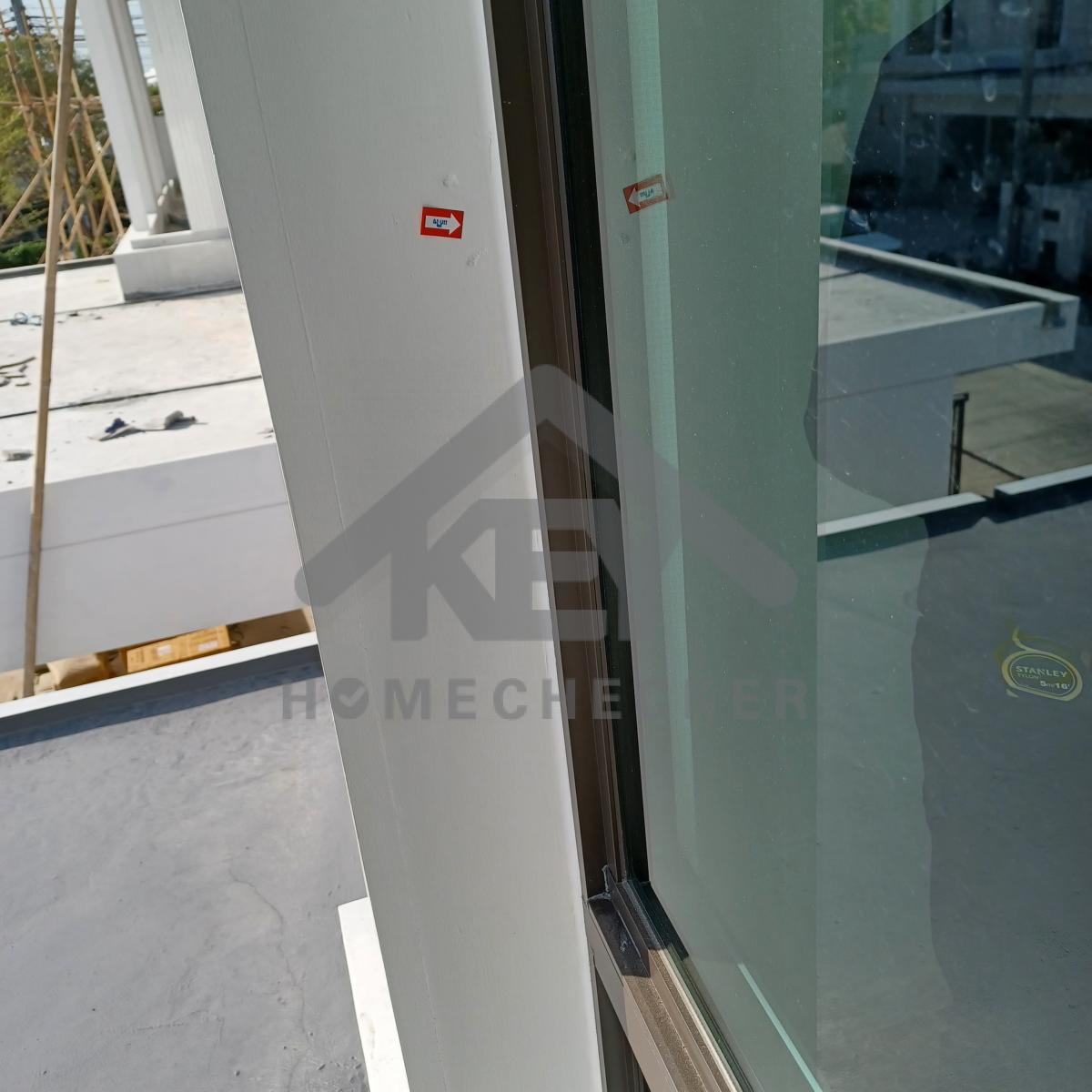

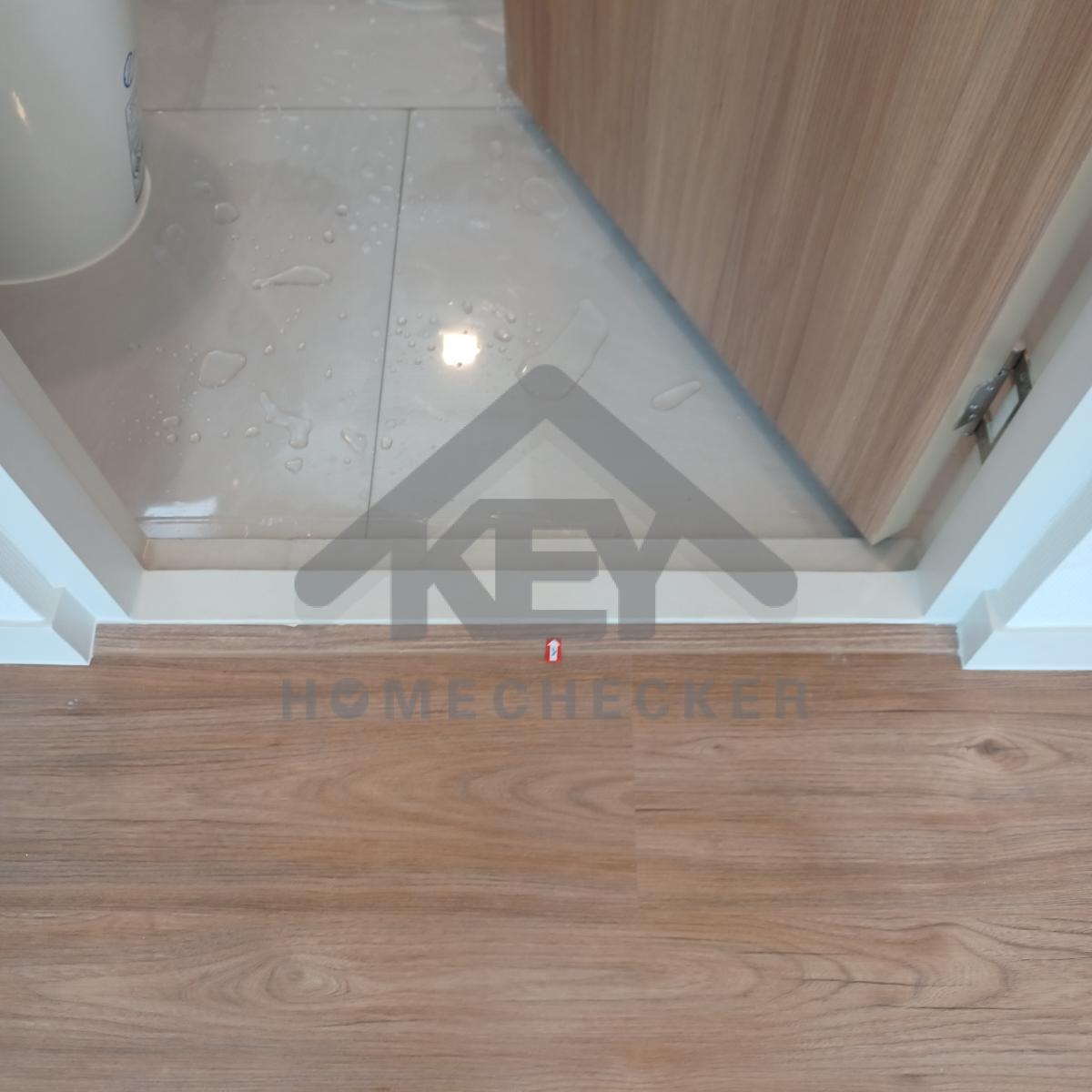

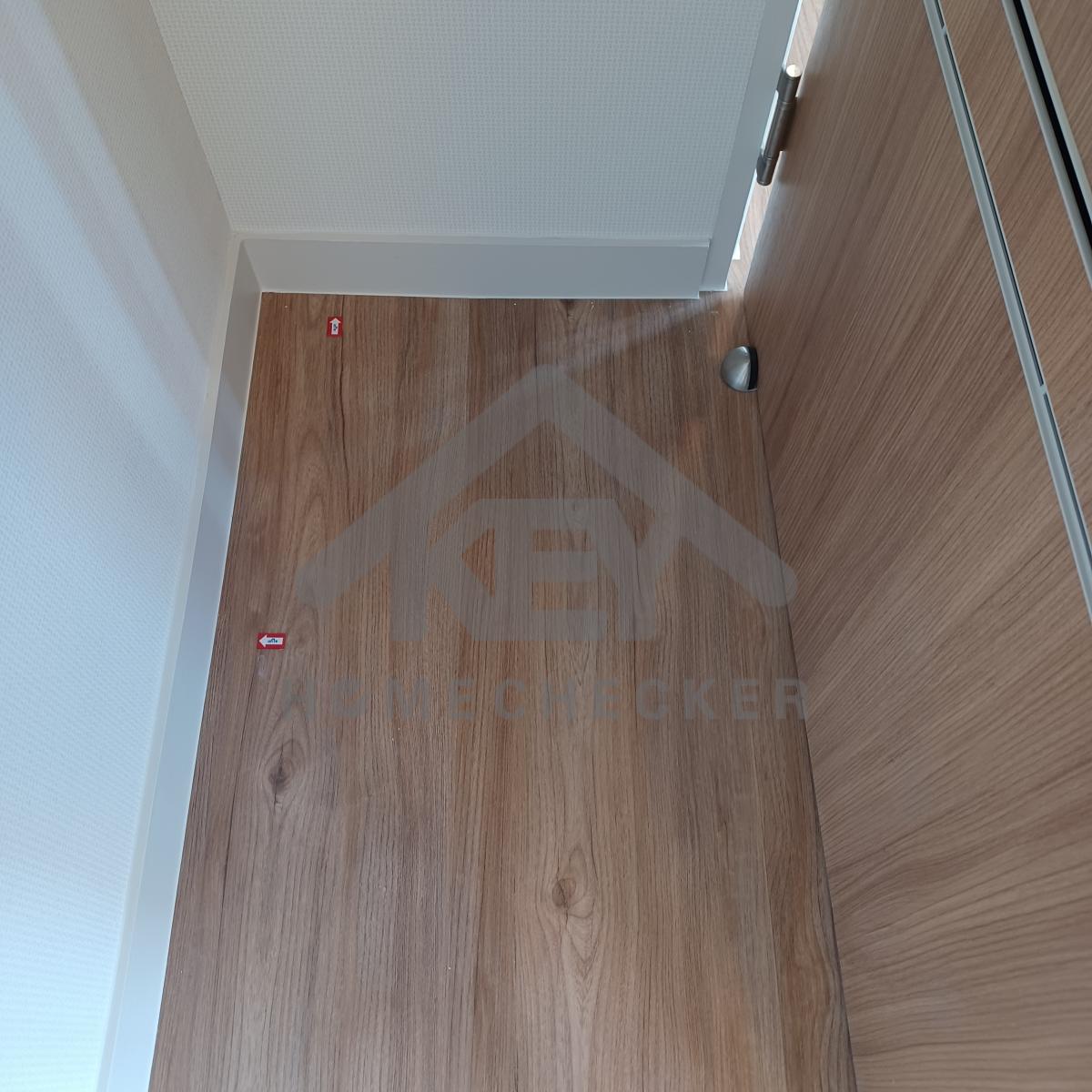

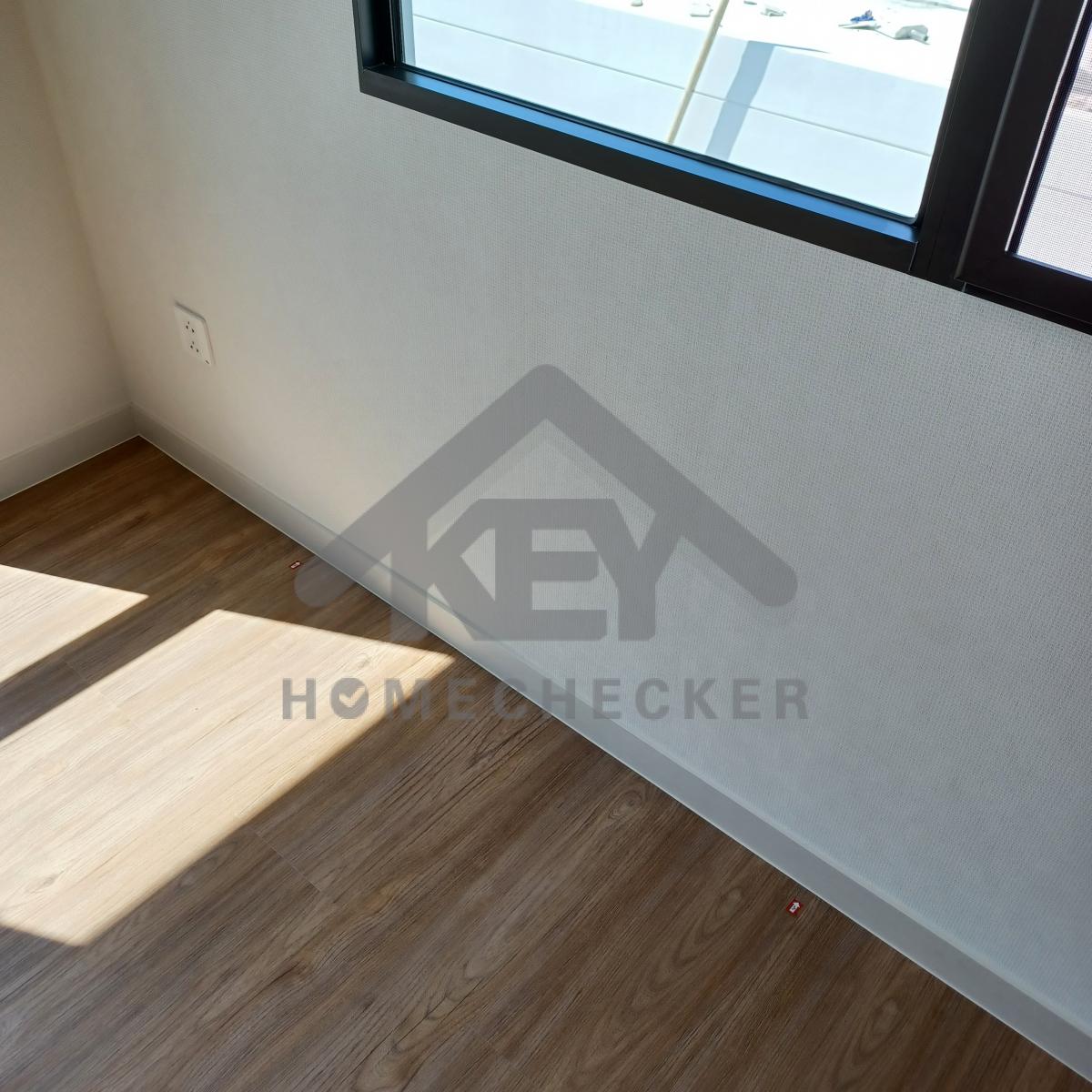

13. งานห้องนอนชั้น 2 (2)
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ติดตั้งแถบแม่เหล็กให้แน่นหนาและปิดรูขอบเฟรมให้เรียบร้อย
แก้ไข เก็บงานเก็บสีด้านนอกขอบหน้าต่างให้เรียบร้อย

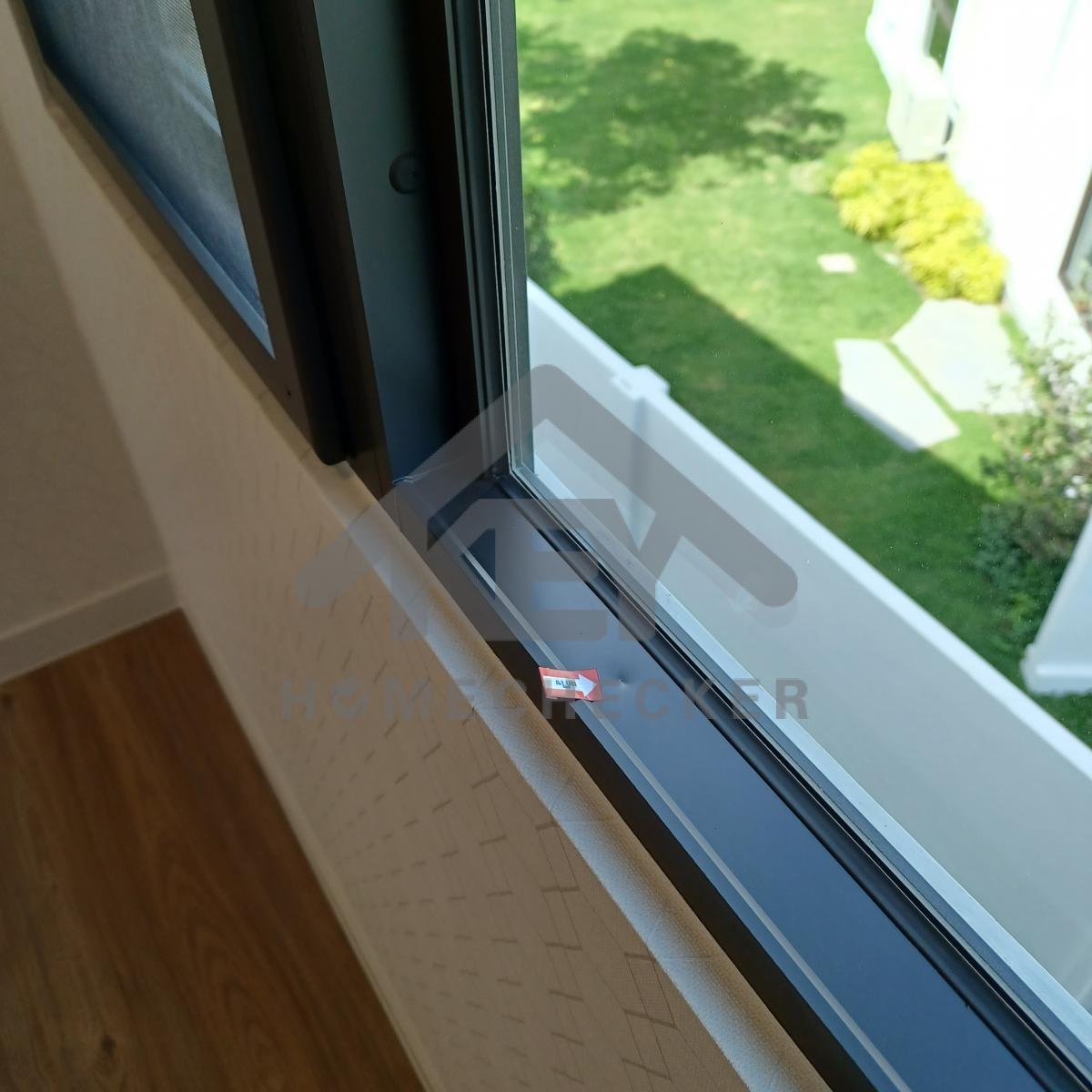

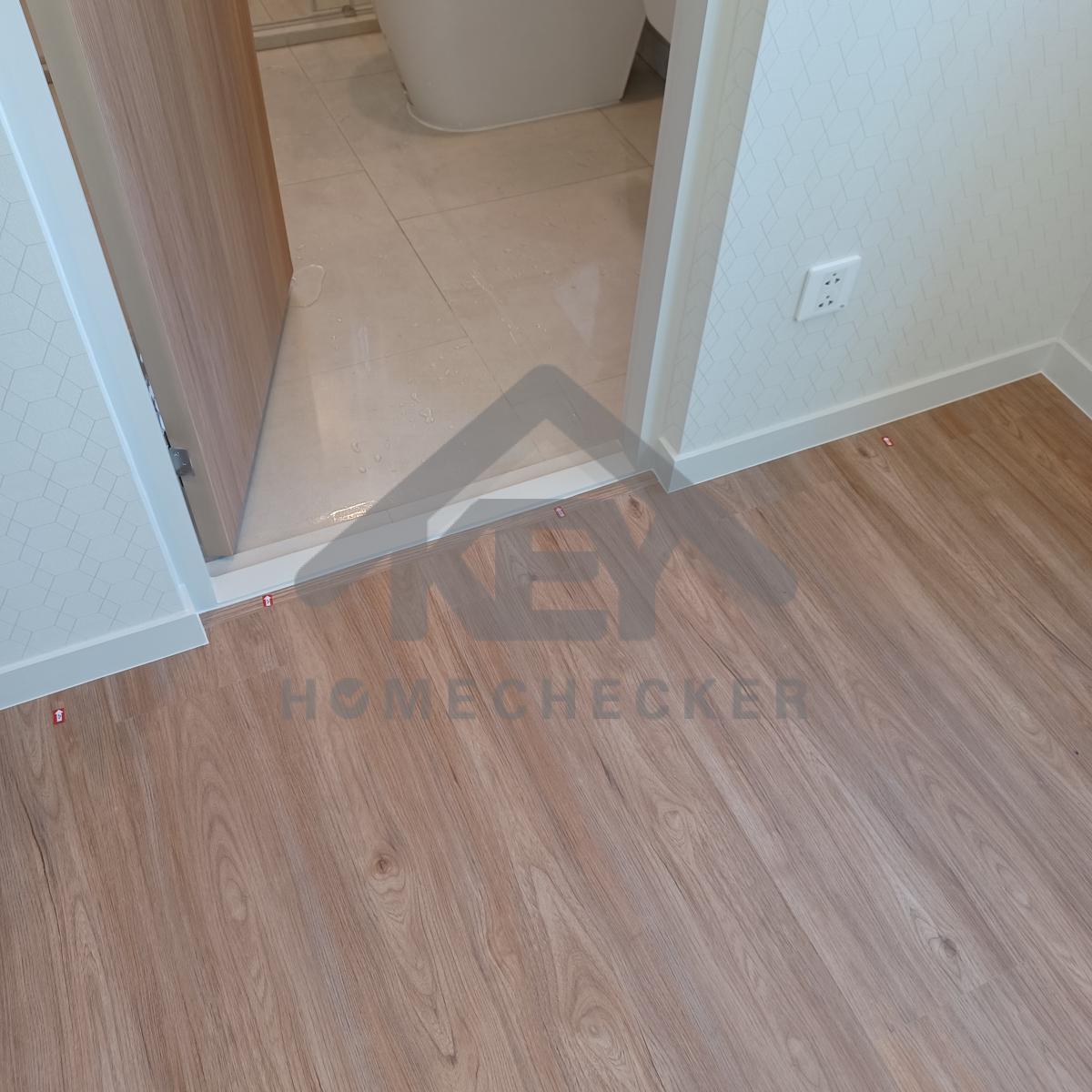

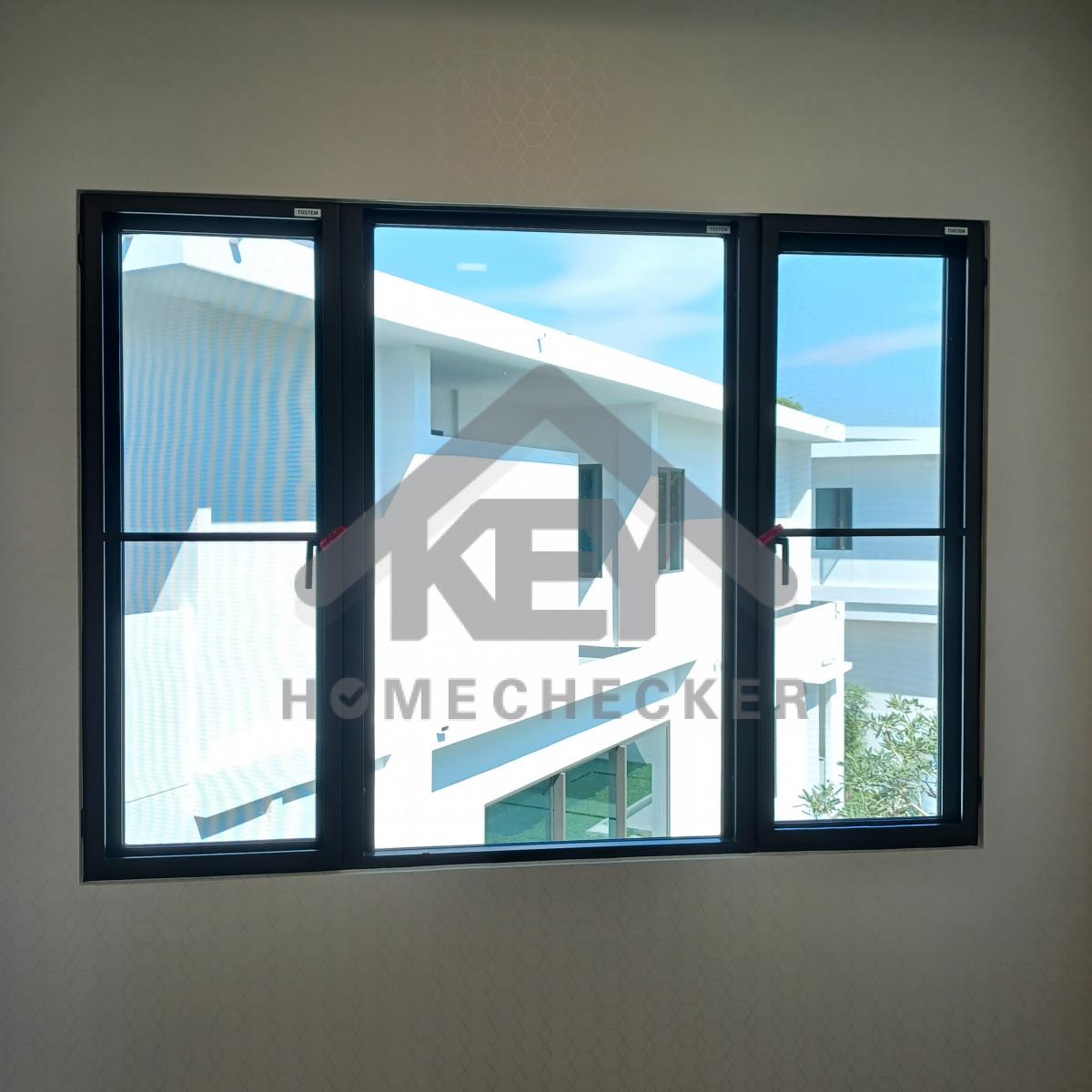

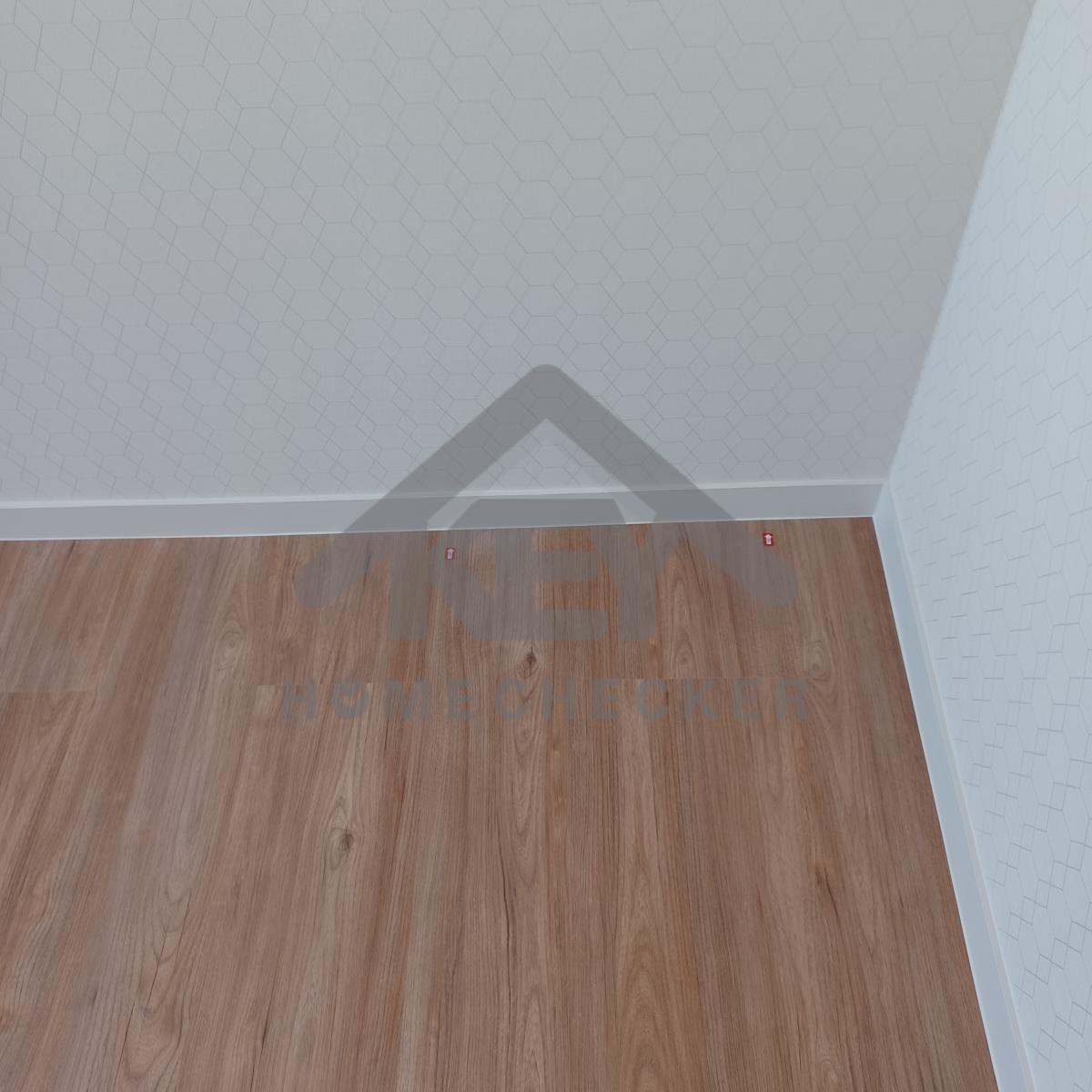

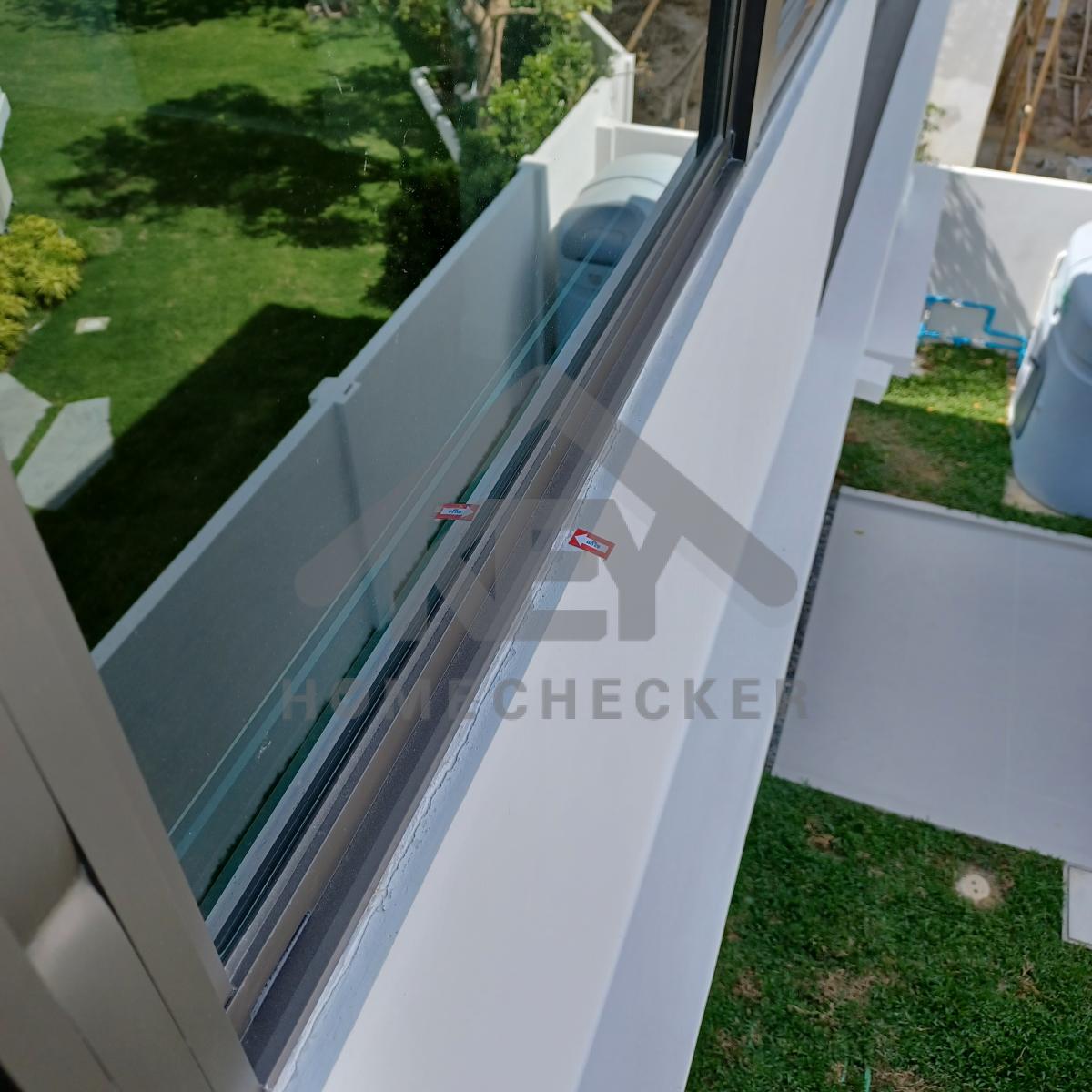

14. งานห้องนอนชั้น 2 (3)
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอบห้องให้เรียบร้อย
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
แก้ไข ขอบเฟรมหน้าต่างเป็นรอยบุบ
แก้ไข เก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย

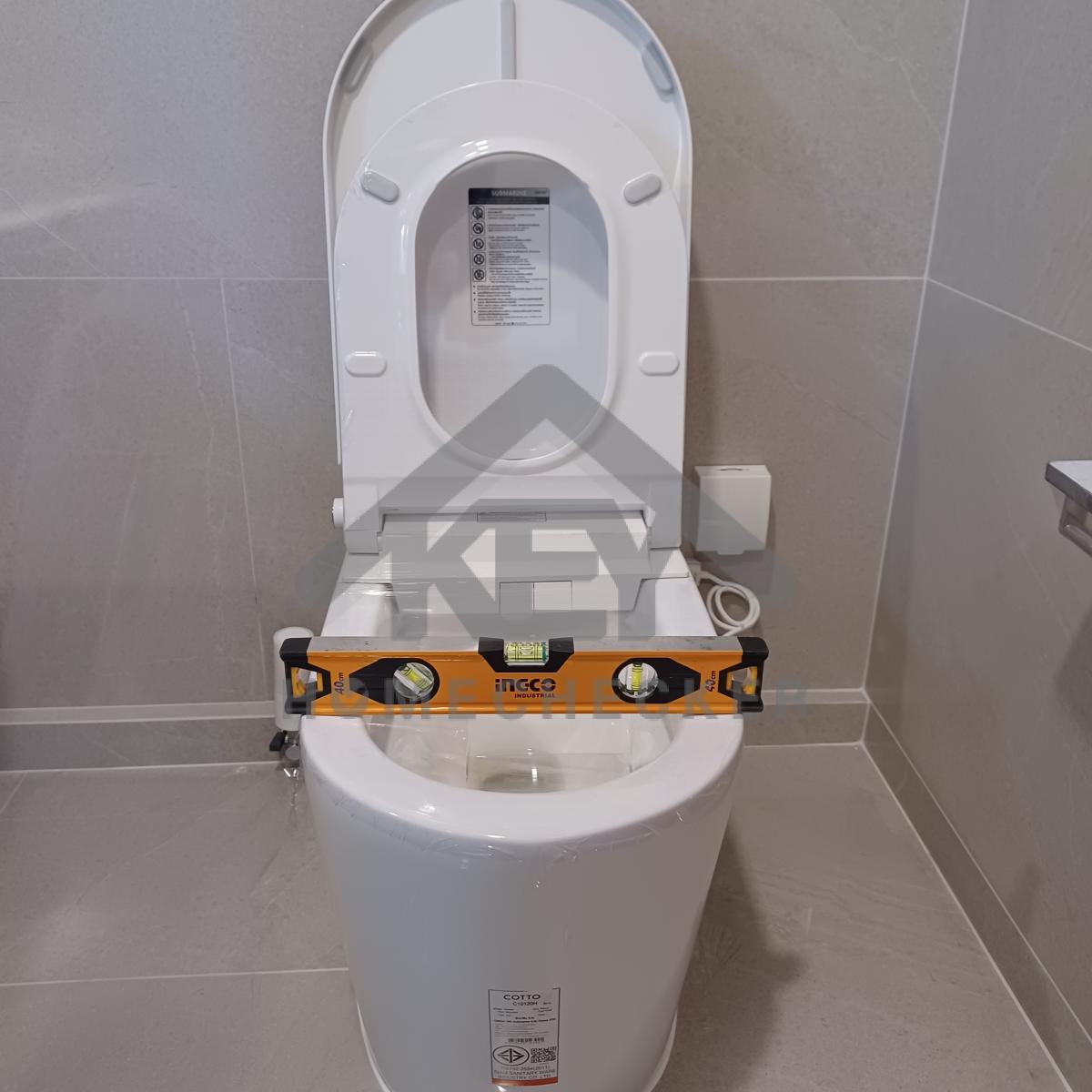

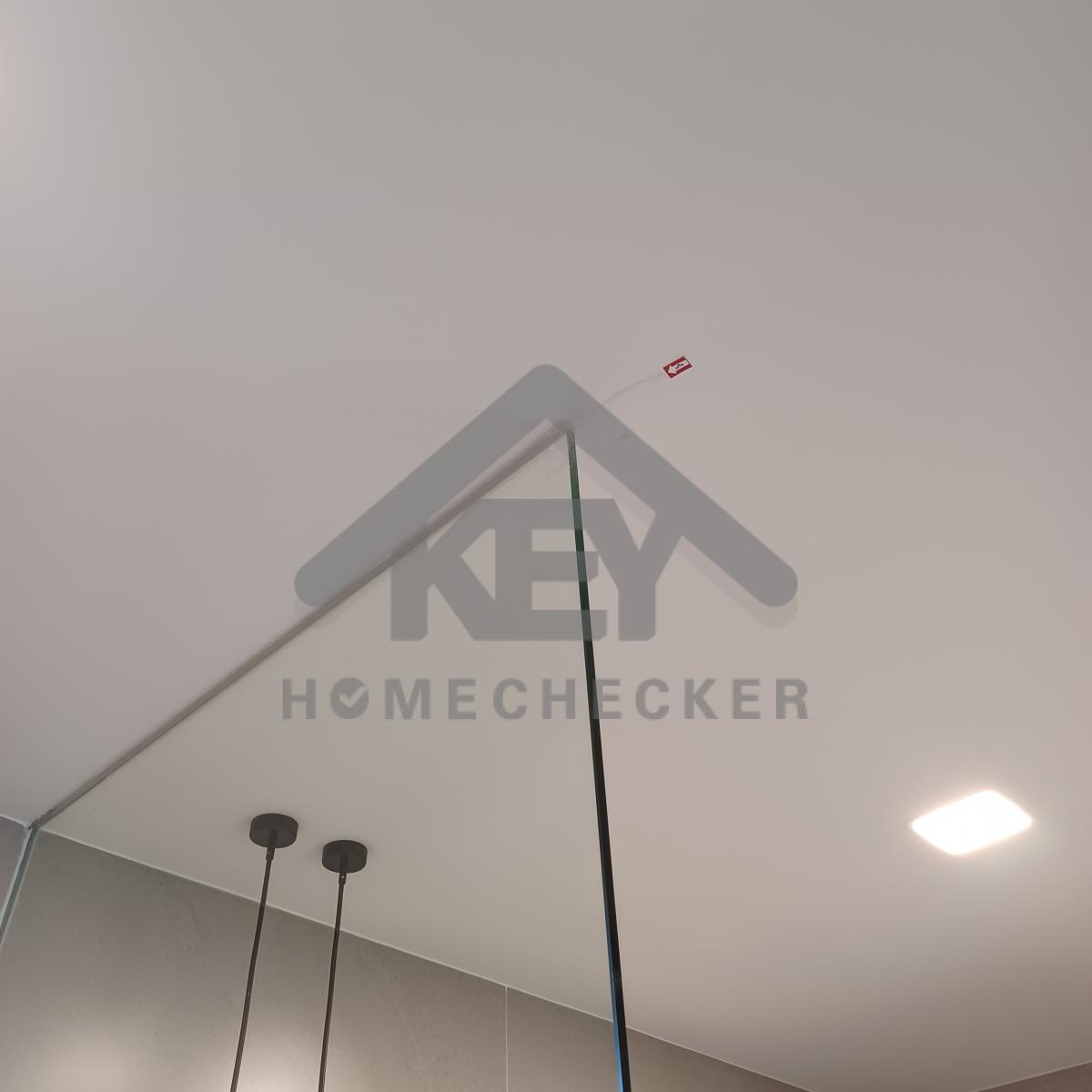

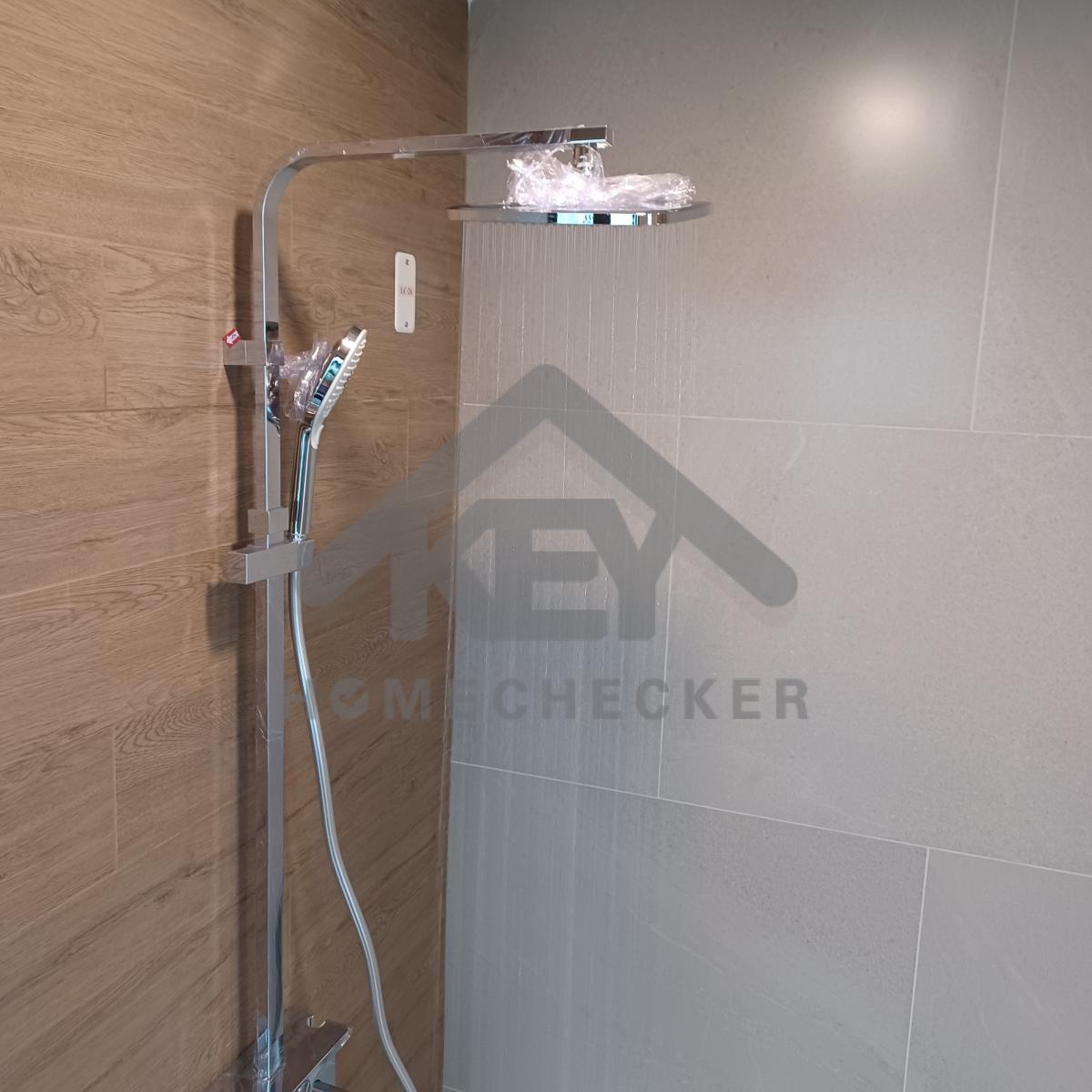

15. งานห้องน้ำชั้น 2 (1)
งานเรียบร้อยดี

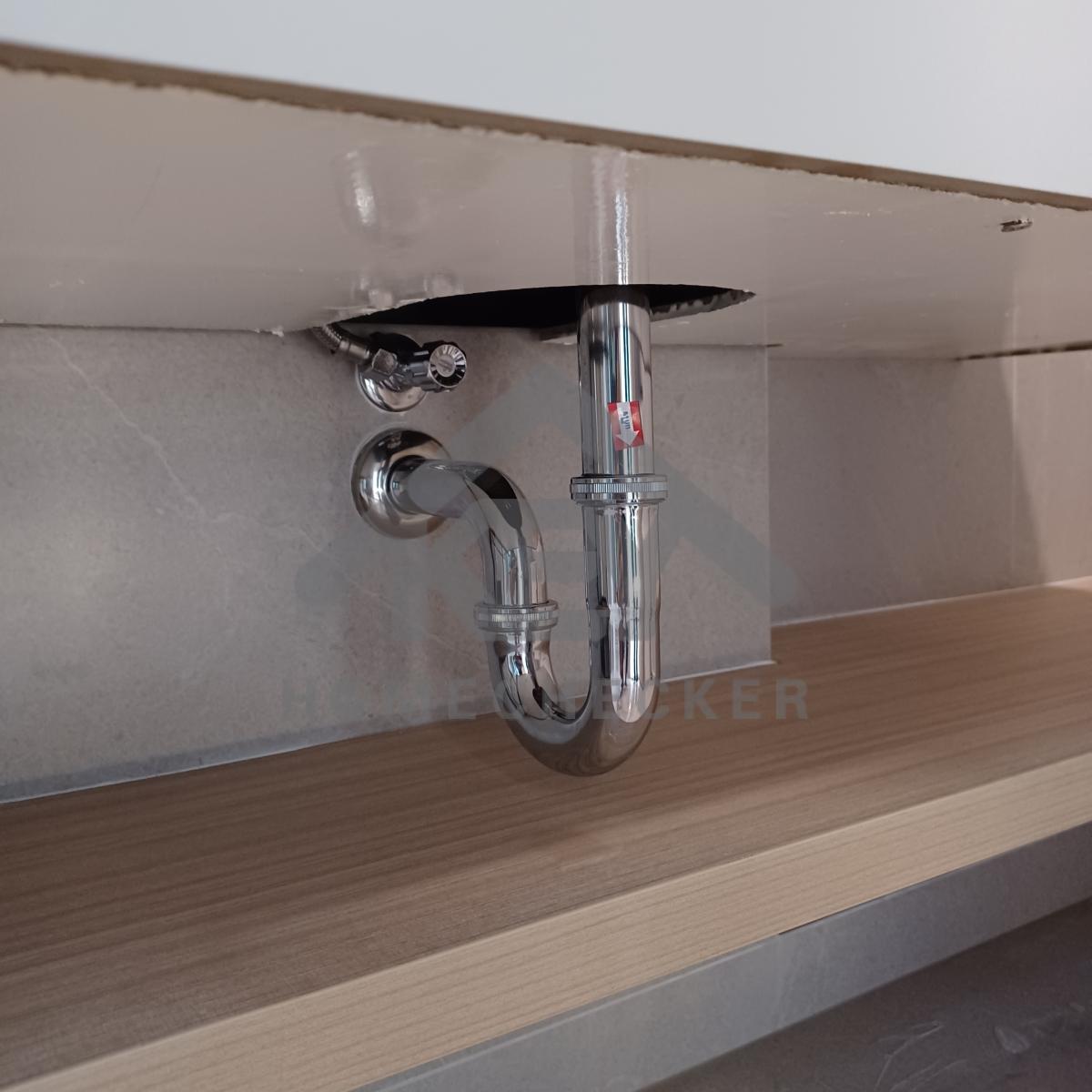

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา
แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึมและติดตั้งให้แน่นหนา
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
การทำงานและระบบของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

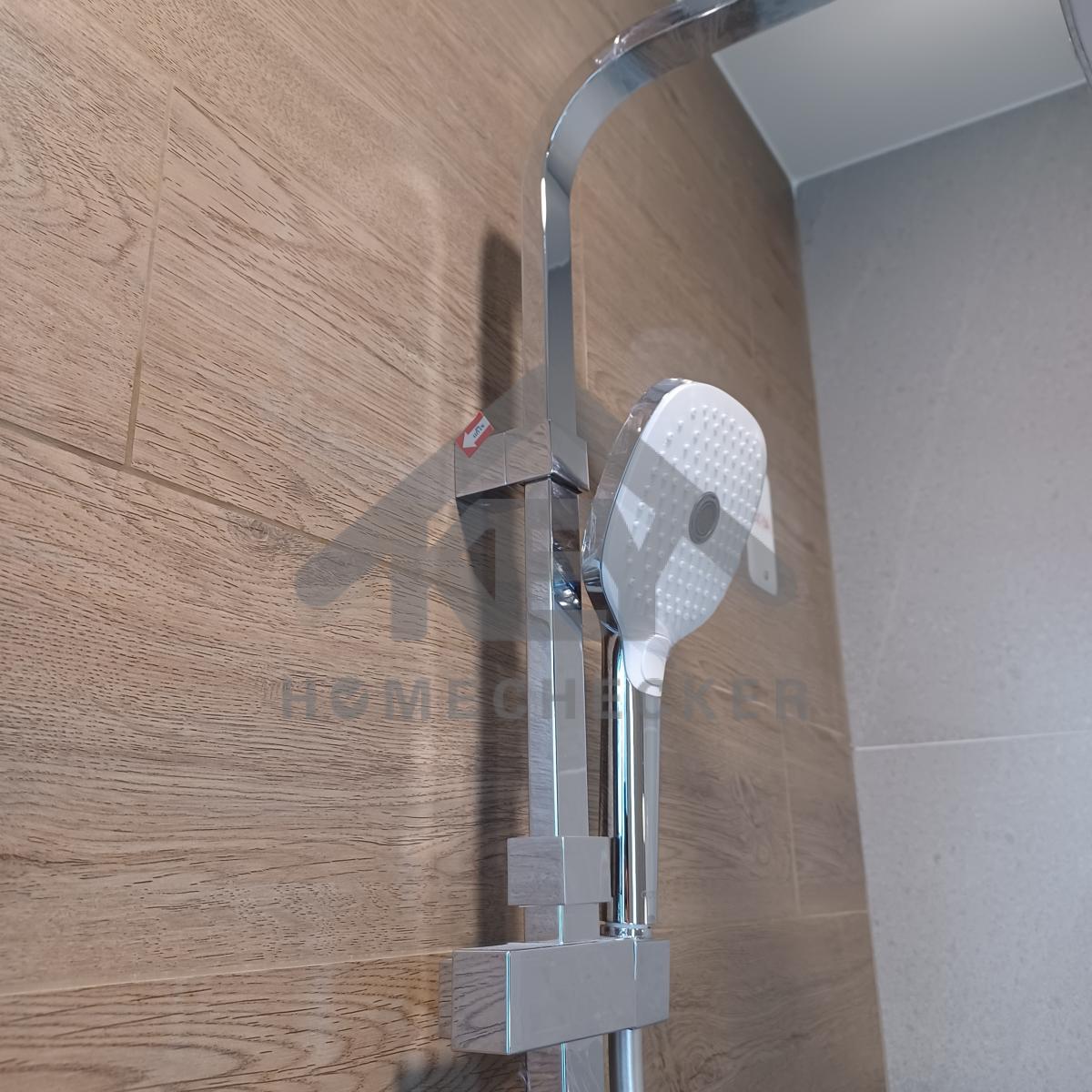

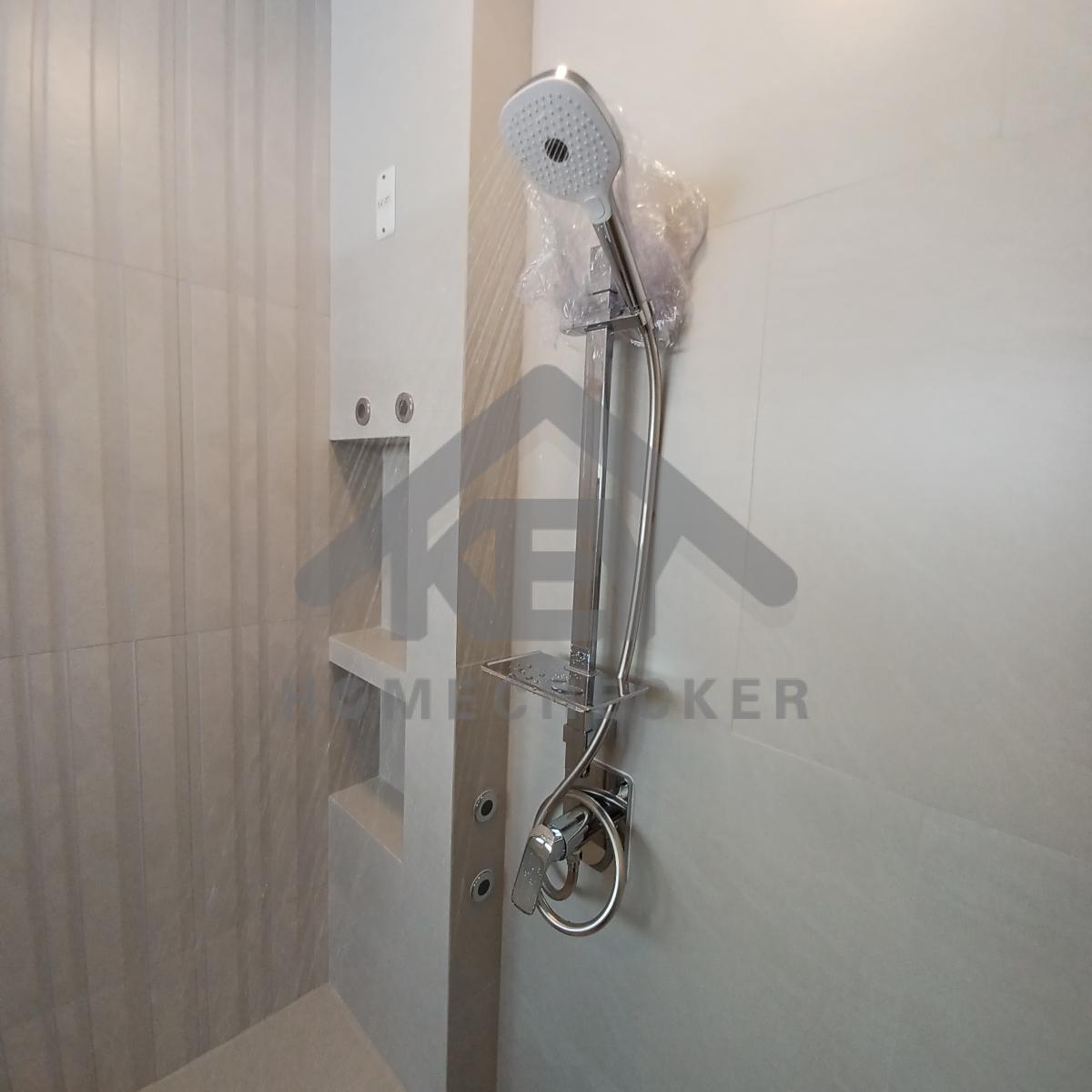

แก้ไข ติดตั้ง Rain shower ให้แน่นหนา
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีฝ้าเพดาน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งขอบไม่เสมอ
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวผนังด้านนอก
แก้ไข เก็บงานรอยแตกร้าวผนังด้านนอก
งานเรียบร้อยดี

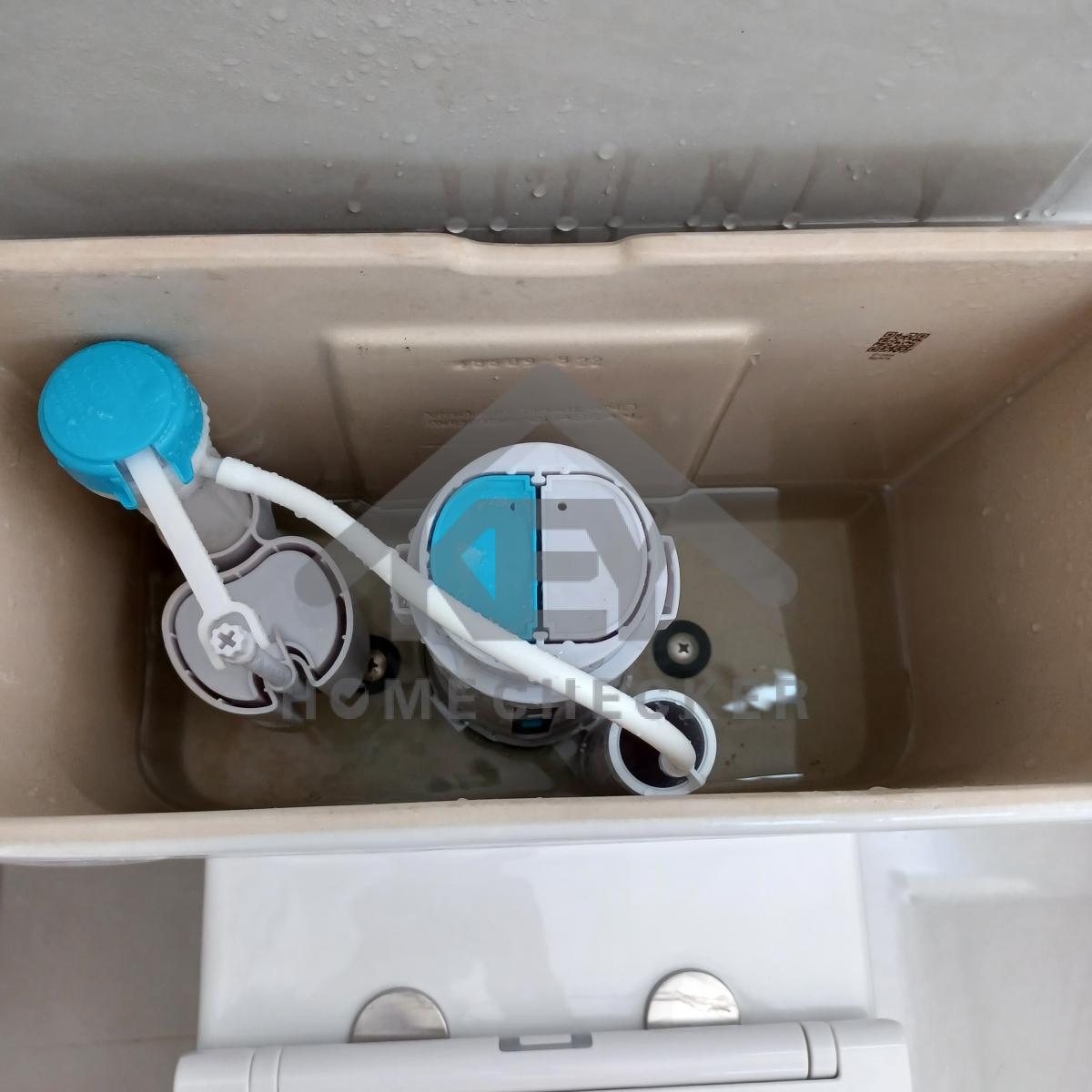

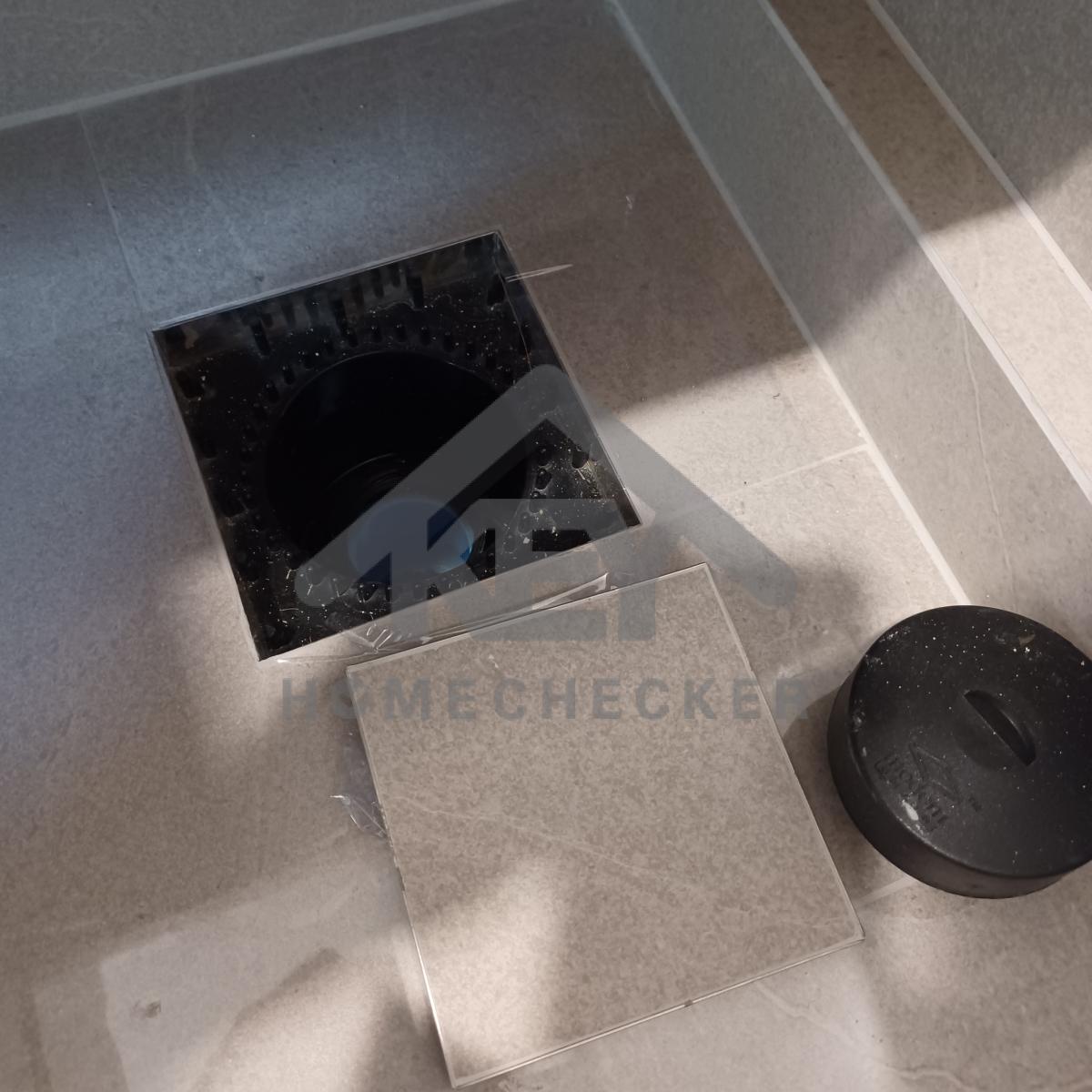

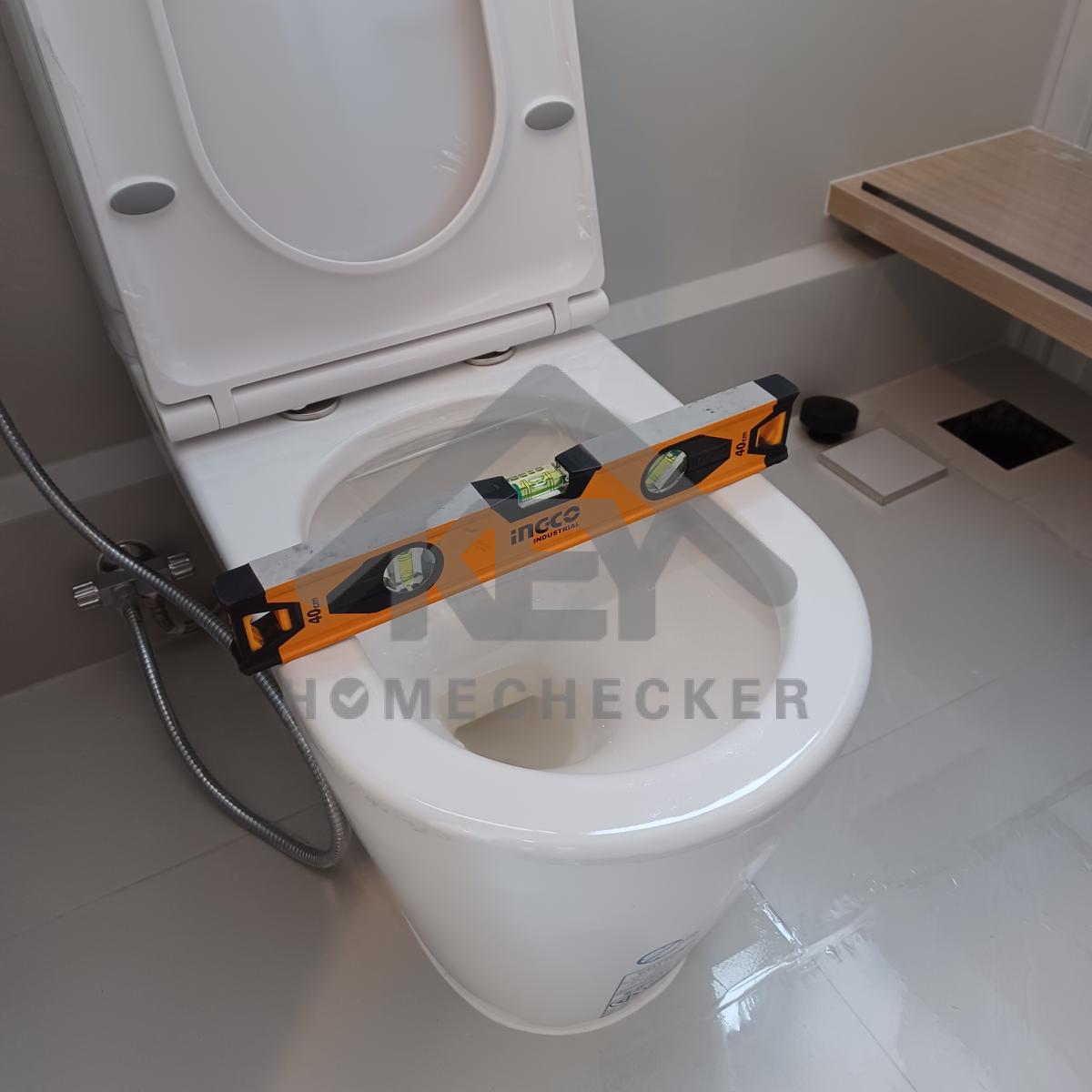

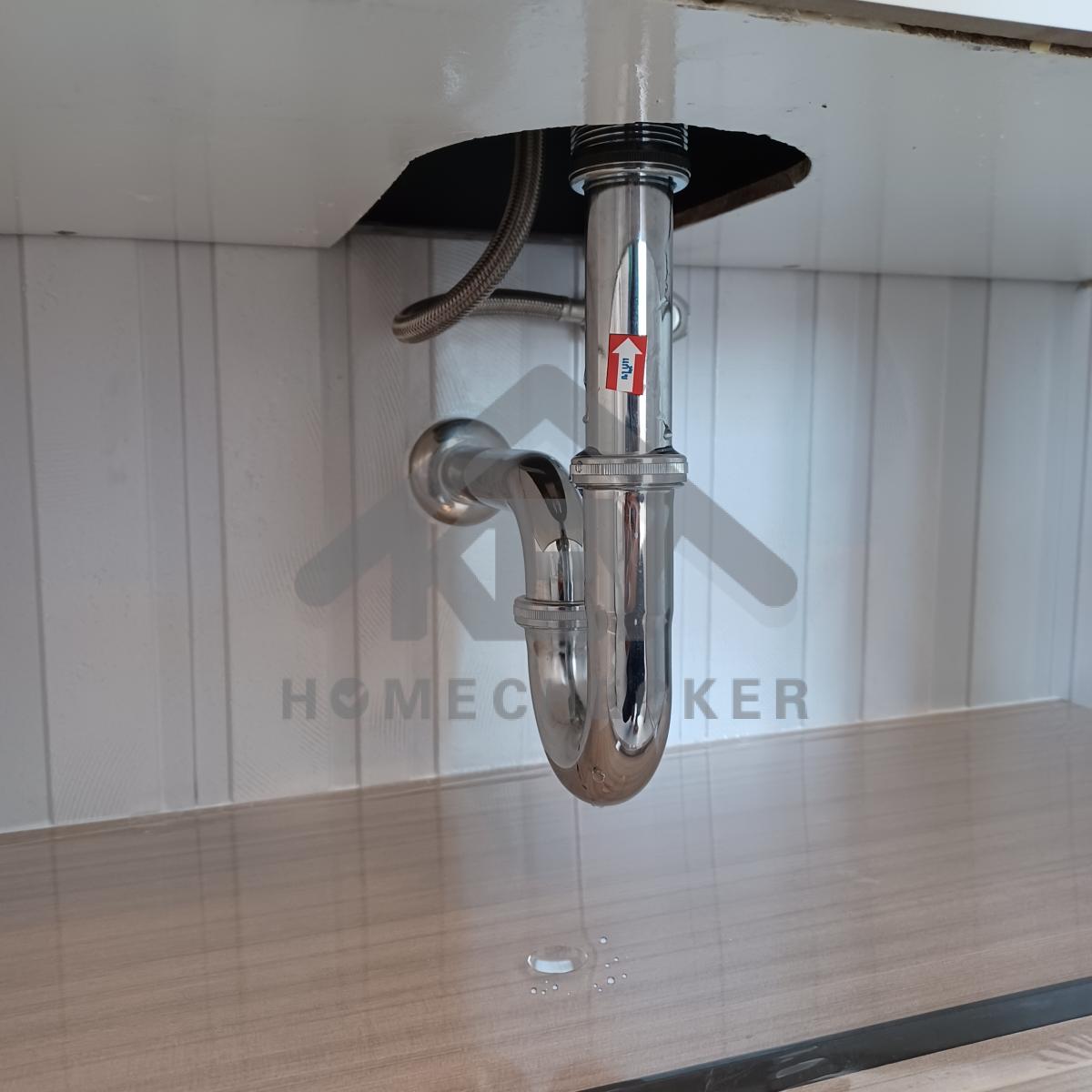

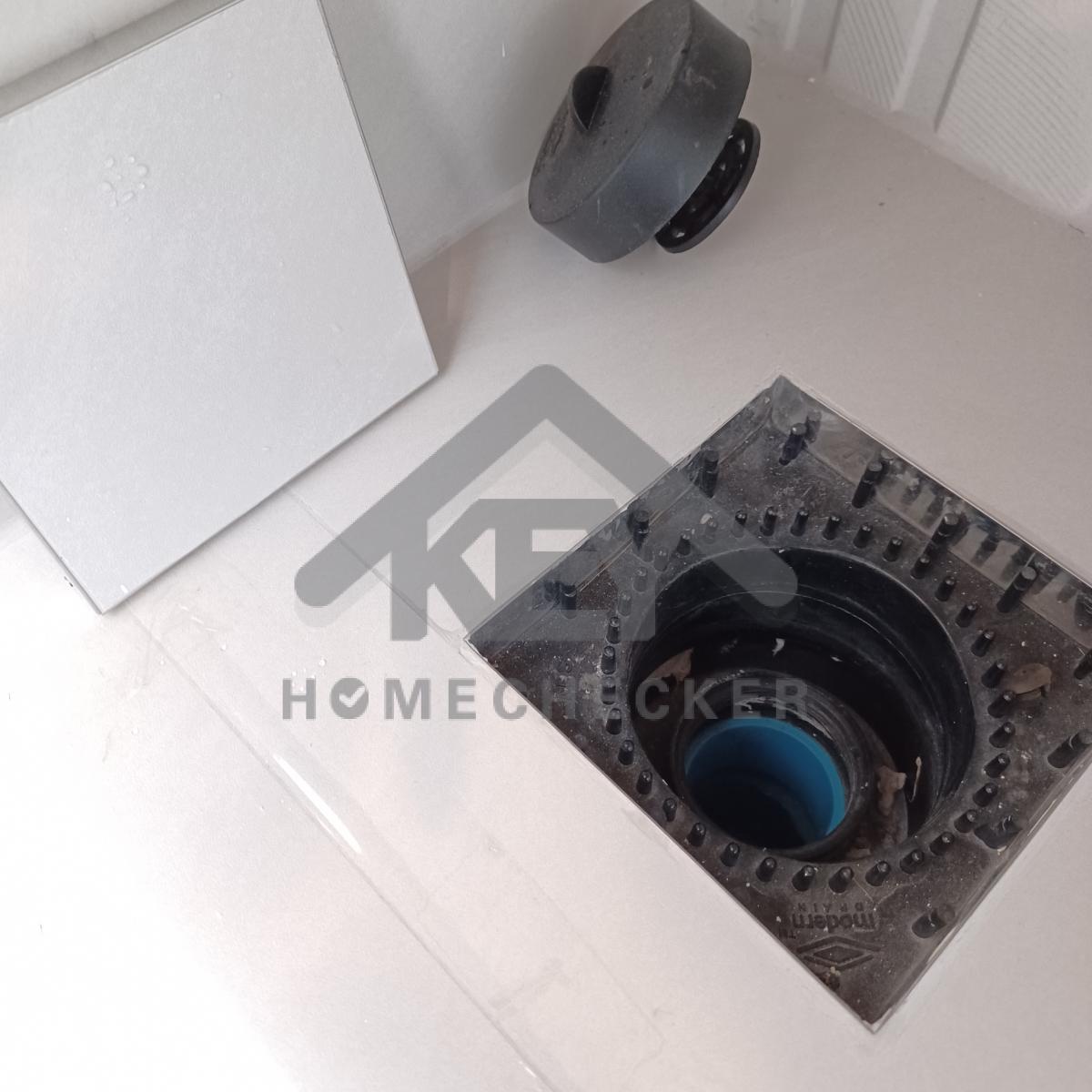

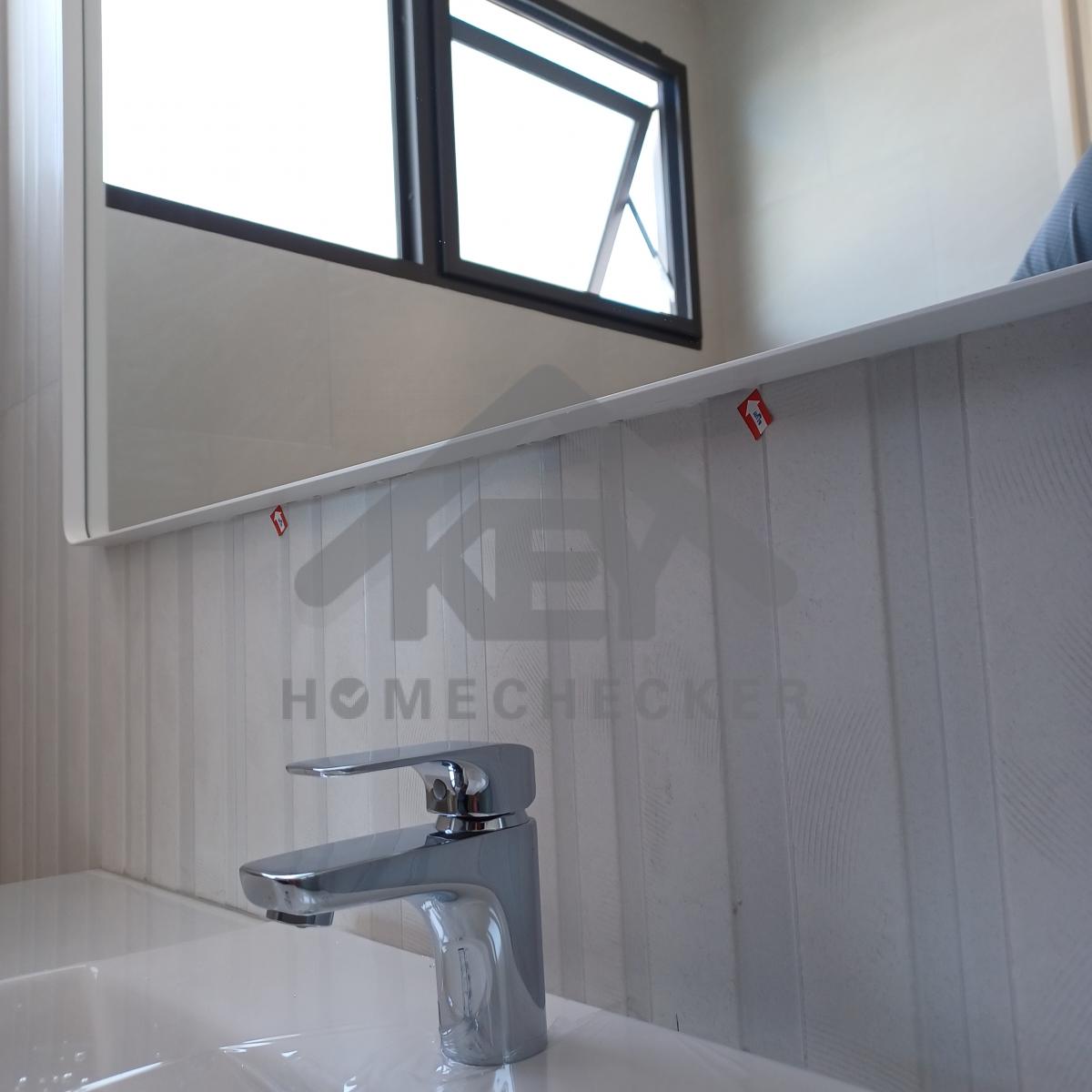

16. งานห้องน้ำชั้น 2 (2)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม
แก้ไข เก็บงานซิลิโคนใต้ขอบกระจกให้เรียบร้อย
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งมือจับบานมุ้งลวดให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

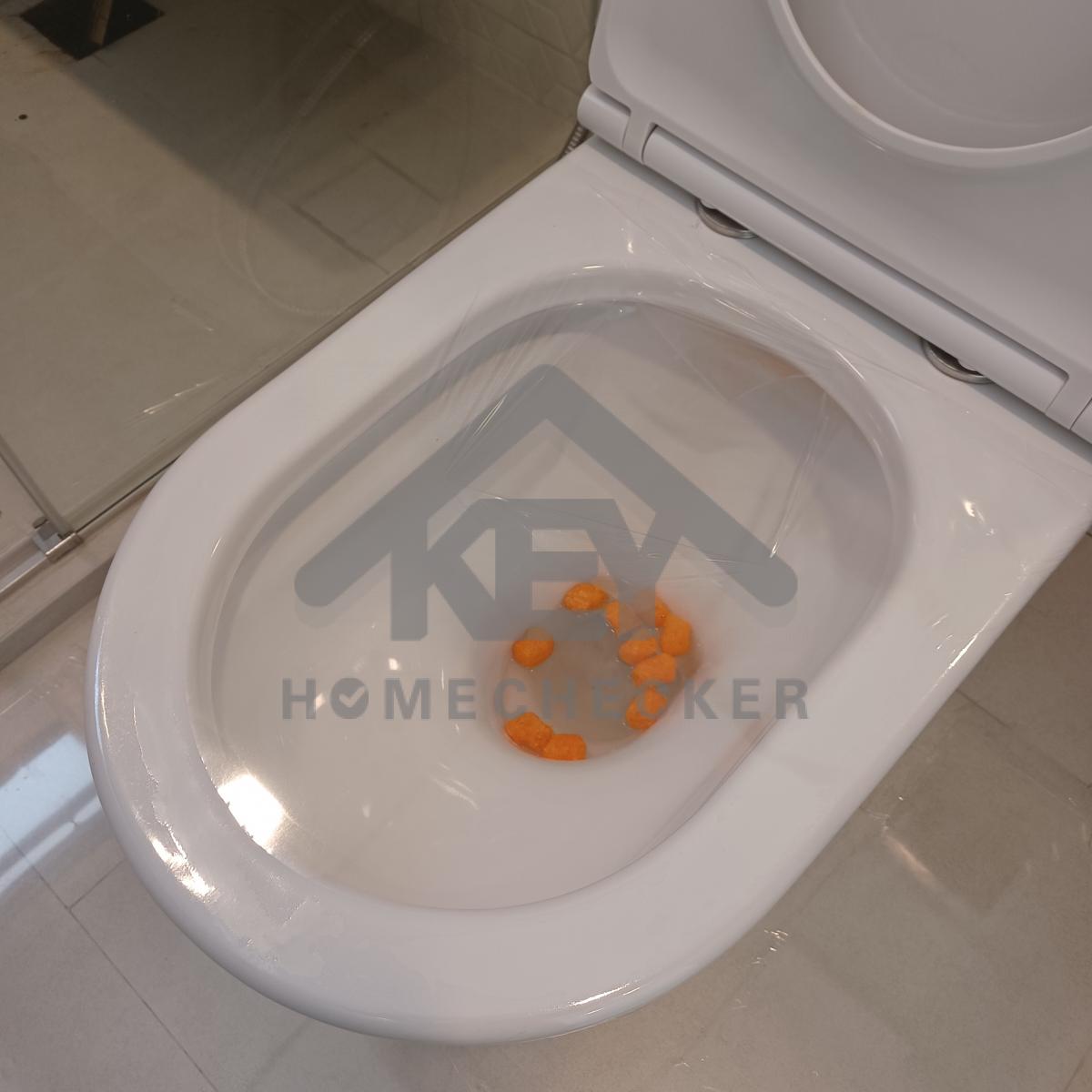

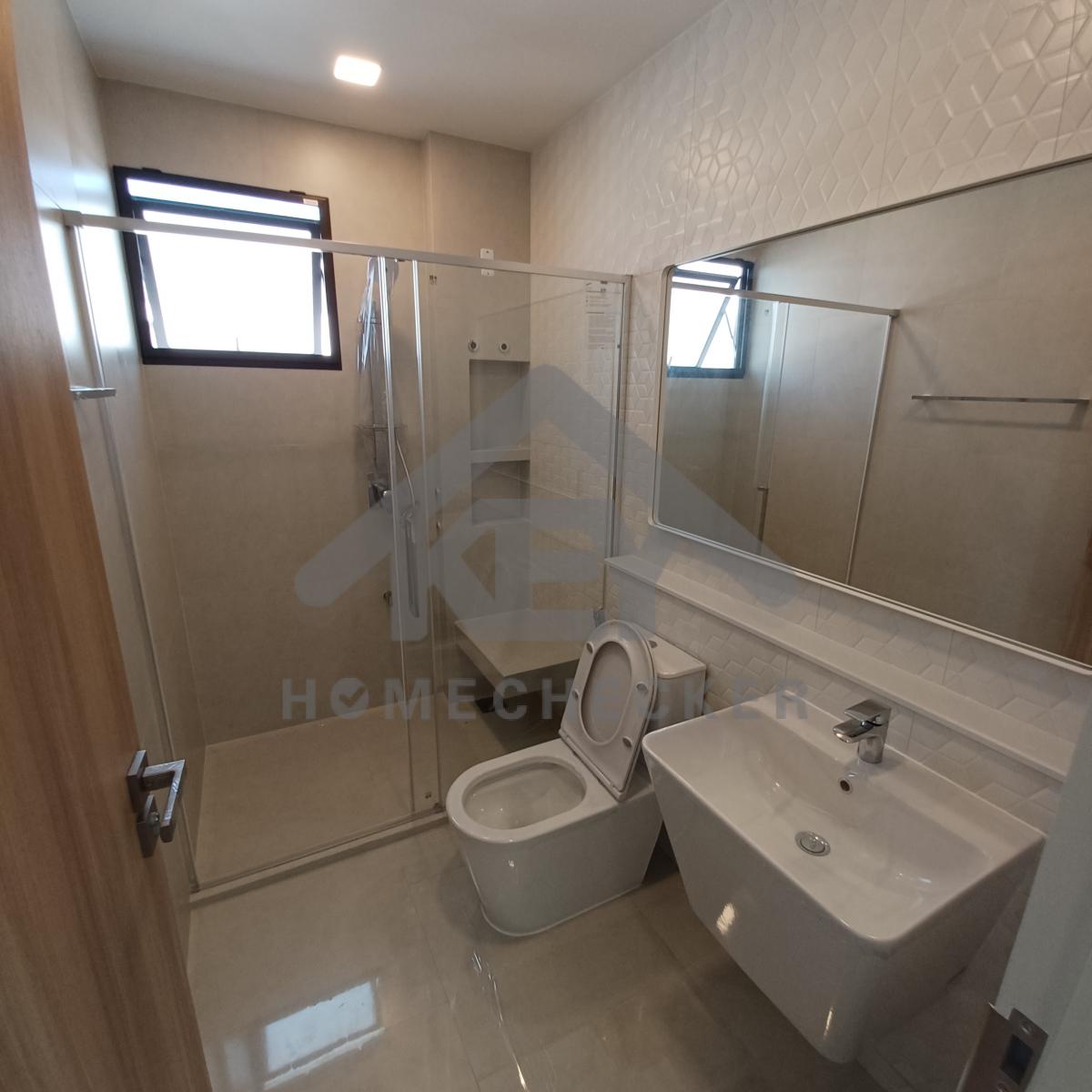

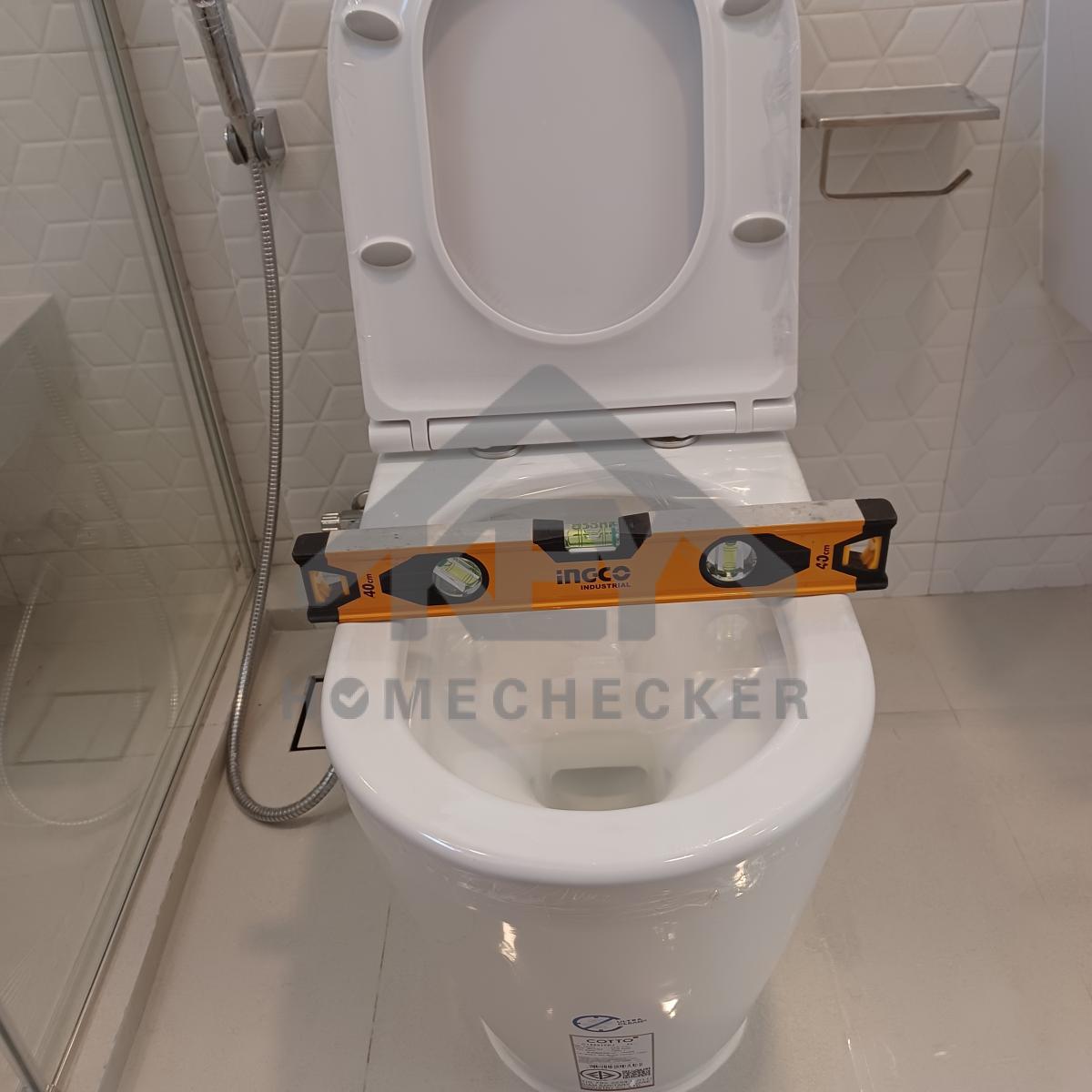

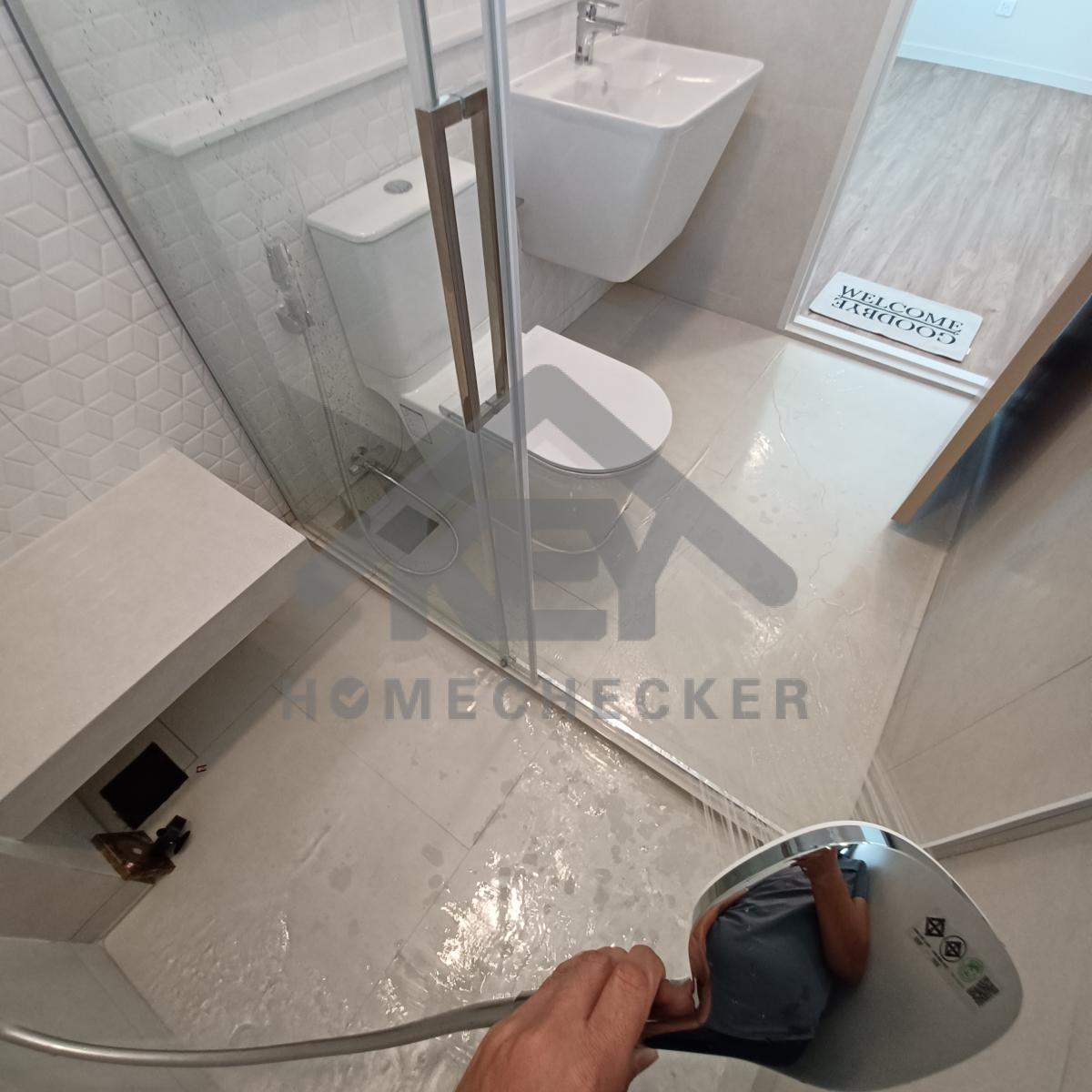

17. งานห้องน้ำชั้น 2 (3)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ฟลอเดรนขึ้นสนิม ทำความสะอาดหรือเปลี่ยนใหม่ให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข ติดตั้งมือจับบานเปิดมุ้งลวดให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
ผ่าน 146 รายการ
ที่ต้องแก้ไข 92 รายการ
