ตรวจบ้าน ชวนชื่น ทาวน์ ชัยพฤกษ์ - แจ้งวัฒนะ นนทบุรี Chuancheun Town Chaiyaphruek-Chaengwattana กับ ทีมงาน Keyhomechecker
- สะดวกในการนัดหมาย
- ตรวจเสร็จรับรายงานทันที
- ตรวจละเอียด มีโดรนคอยตรวจดูมาตรฐานของหลังคา
ดูตัวอย่างรายงานตรวจบ้าน ด้านล่าง
คำนวณราคาตรวจบ้านและคอนโด คลิกที่นี่
ติดต่อ : https://facebook.com/IKeyhomechecker
รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: ชวนชื่น ทาวน์ ชัยพฤกษ์ - แจ้งวัฒนะ (129/241)รายงาน: ชวนชื่น ทาวน์ ชัยพฤกษ์ - แจ้งวัฒนะ (129/241)
ผู้ตรวจ: TAO TAO engineer01
วันที่เข้าตรวจ: 11 ก.ค. 2021

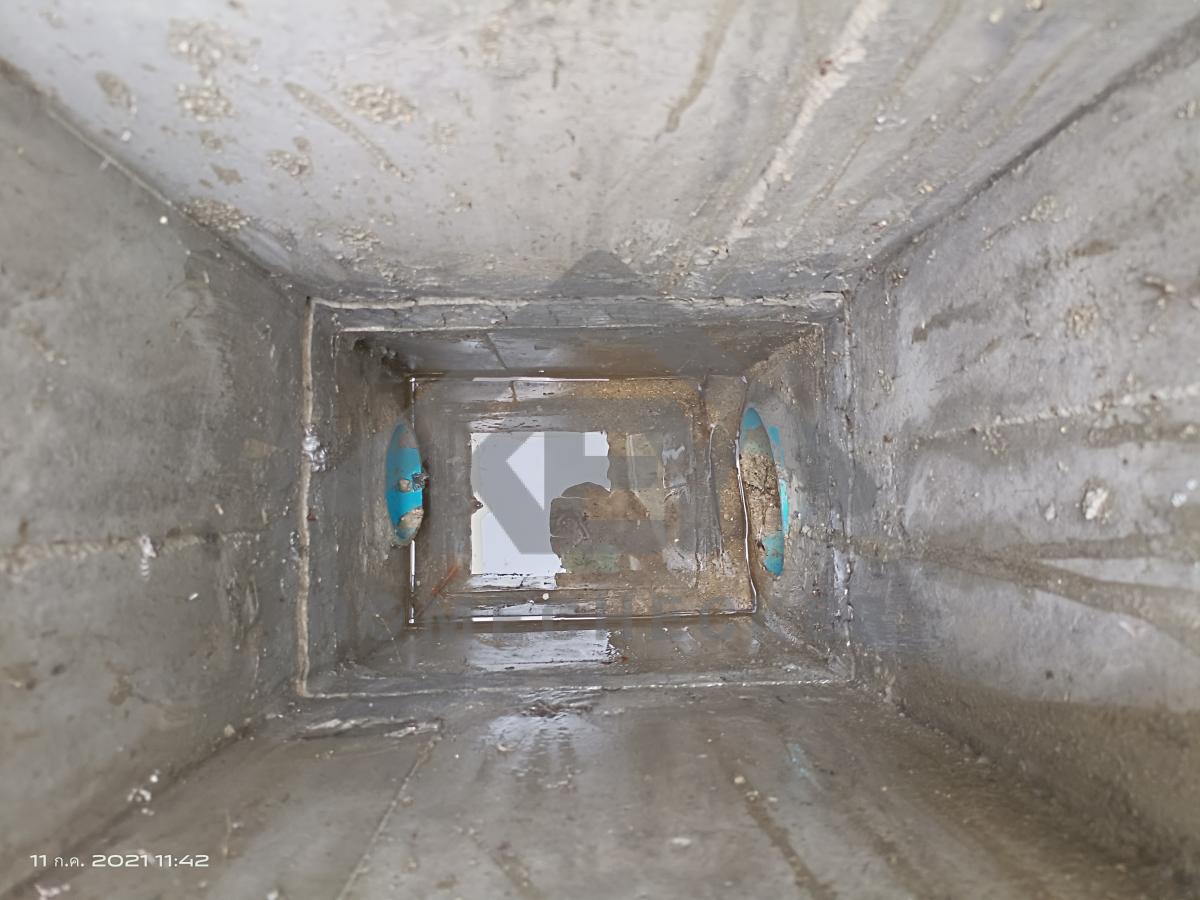

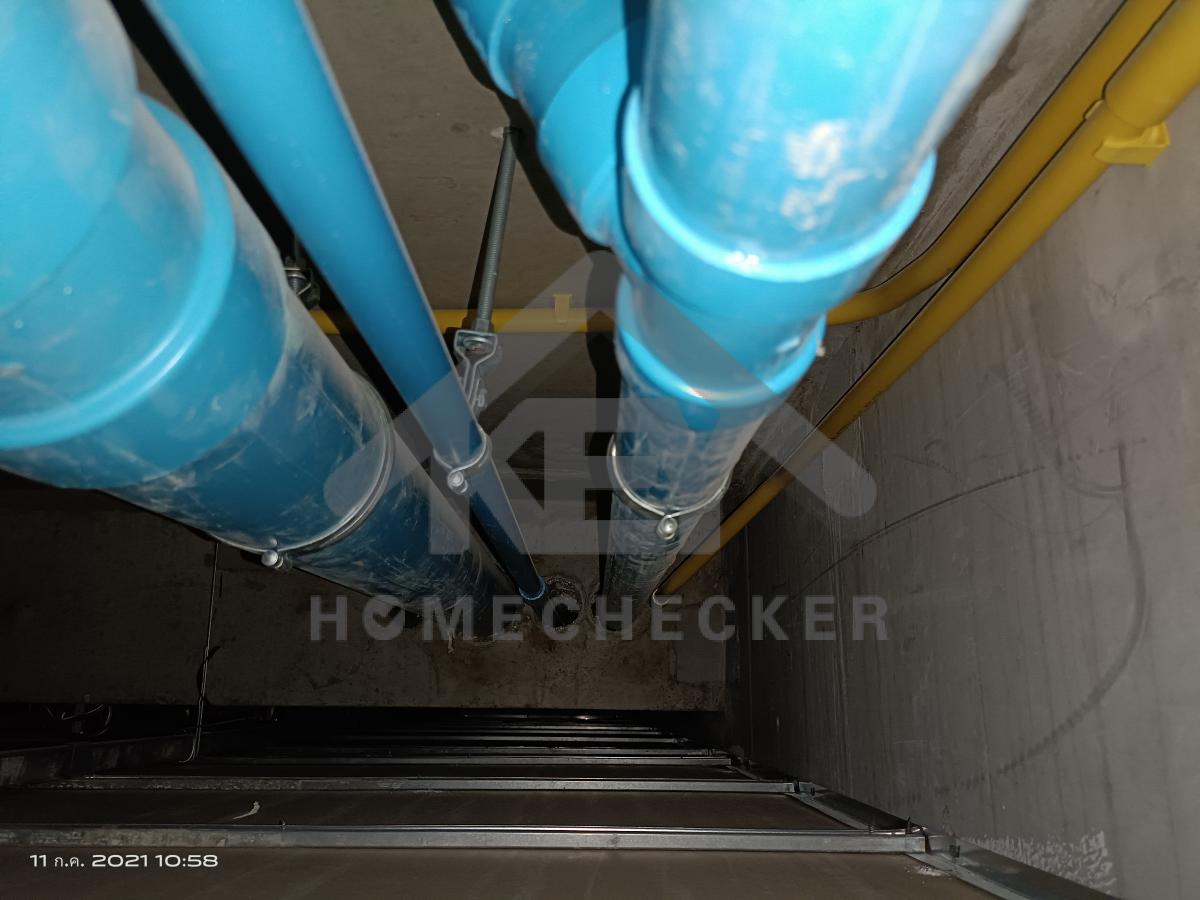

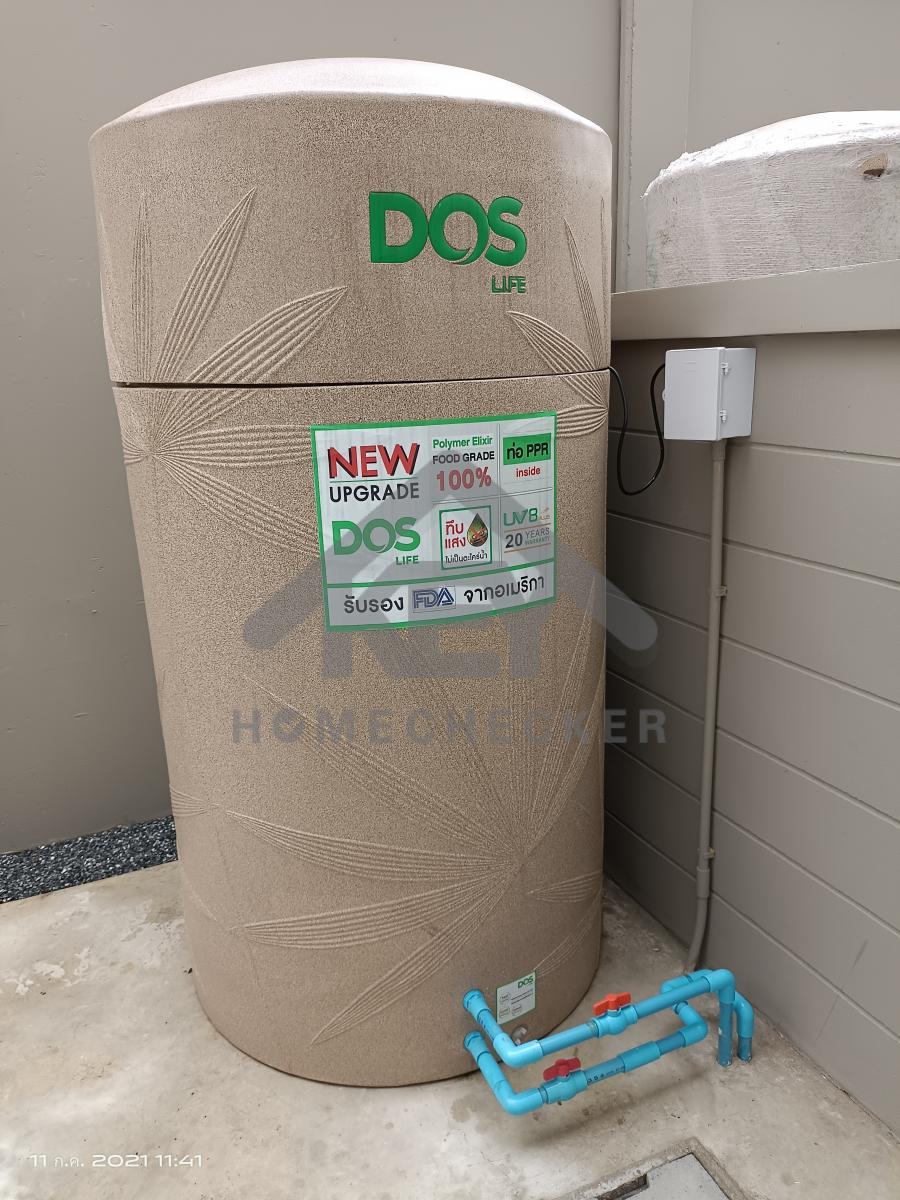

1. งานประปา ปั้ม และสุขาภิบาล
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

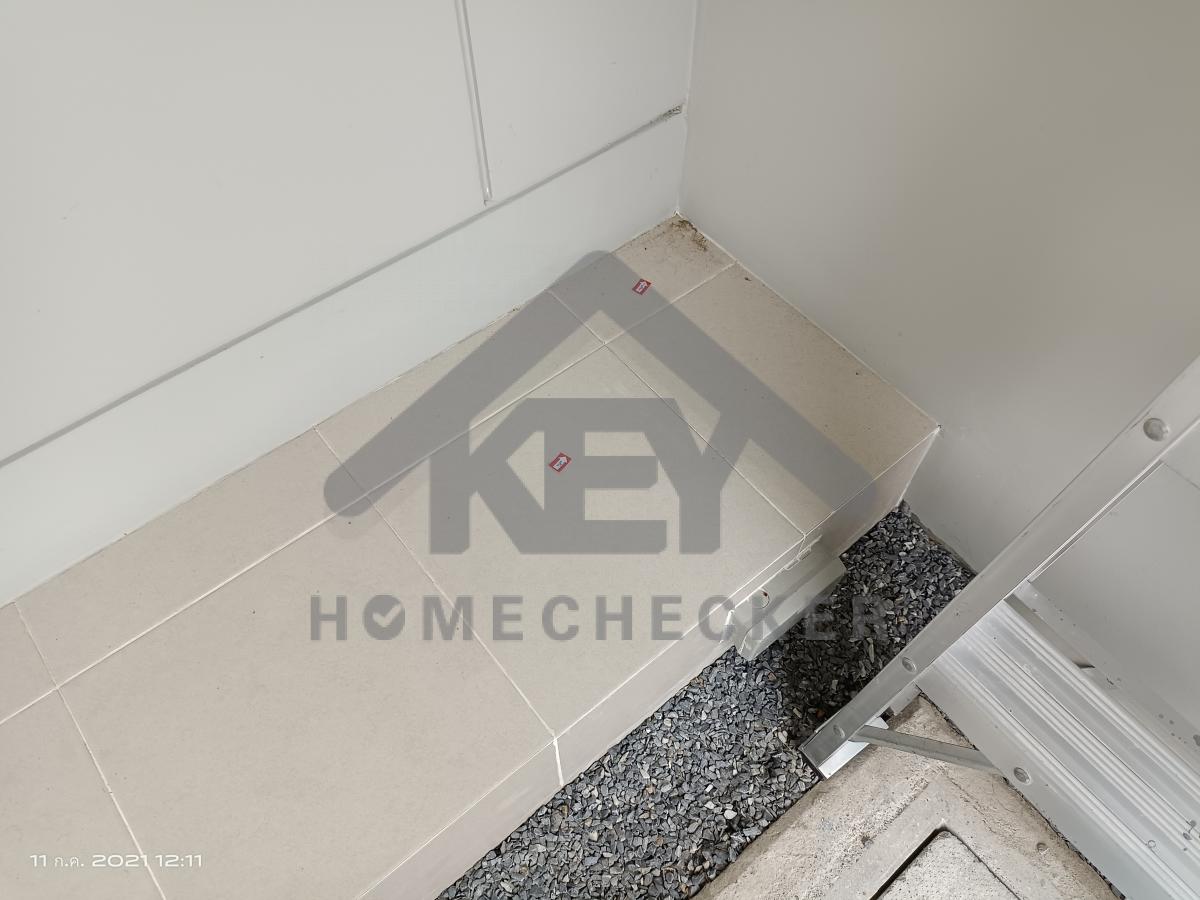

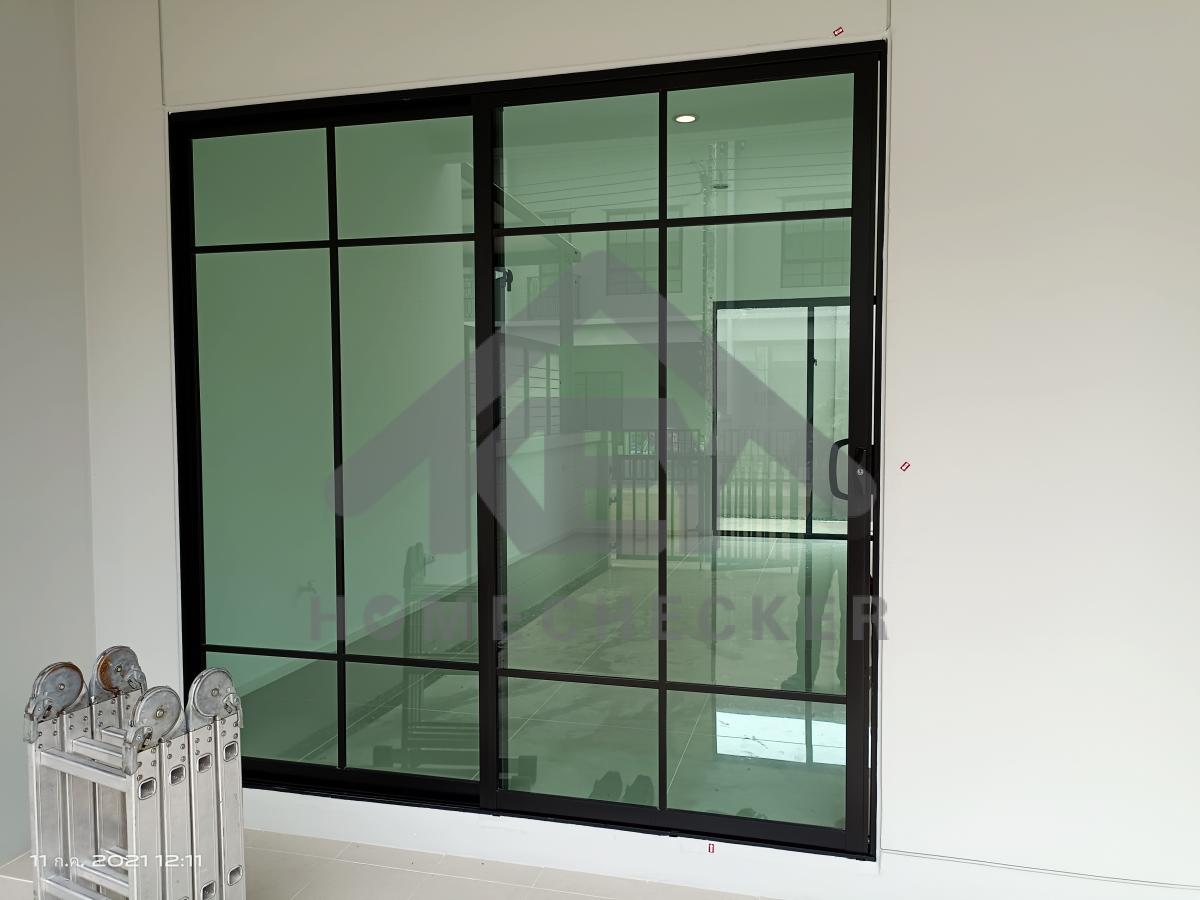

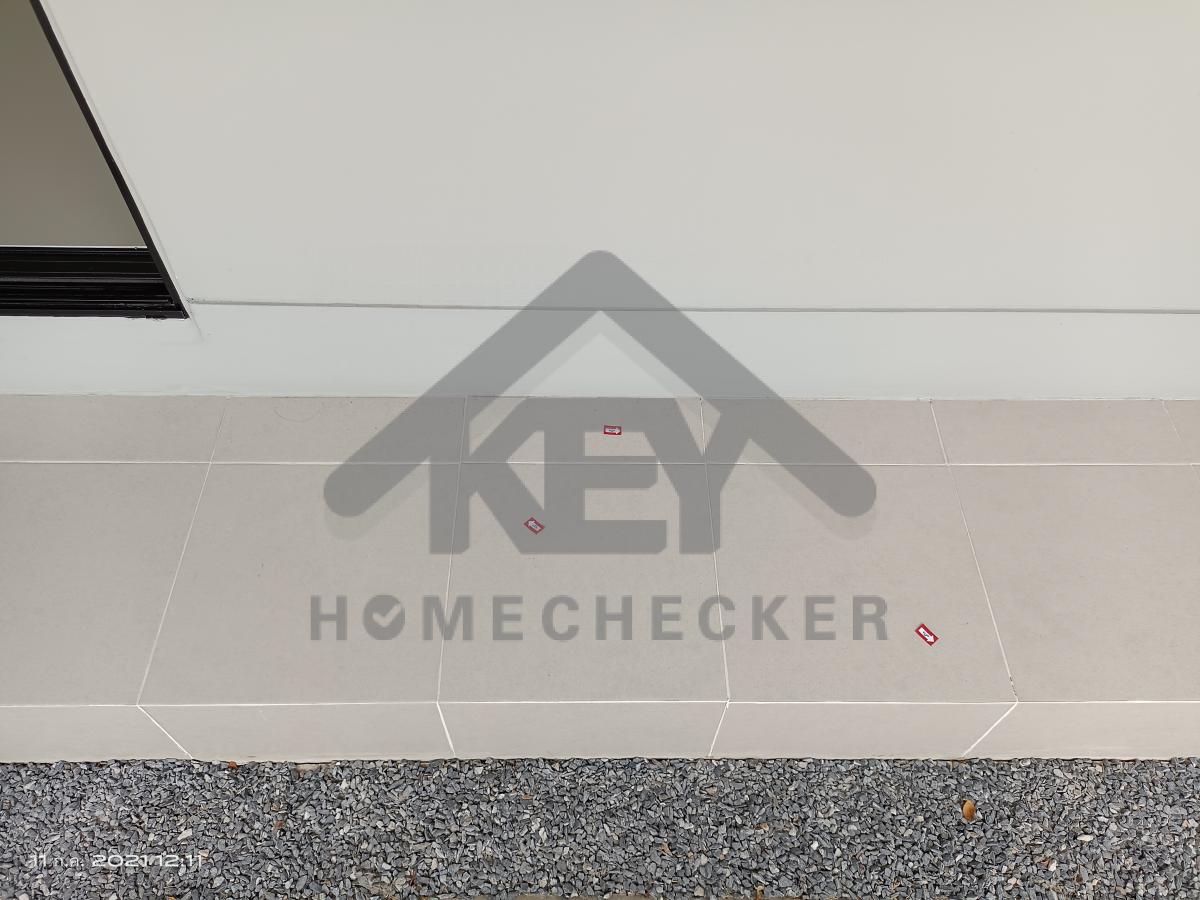

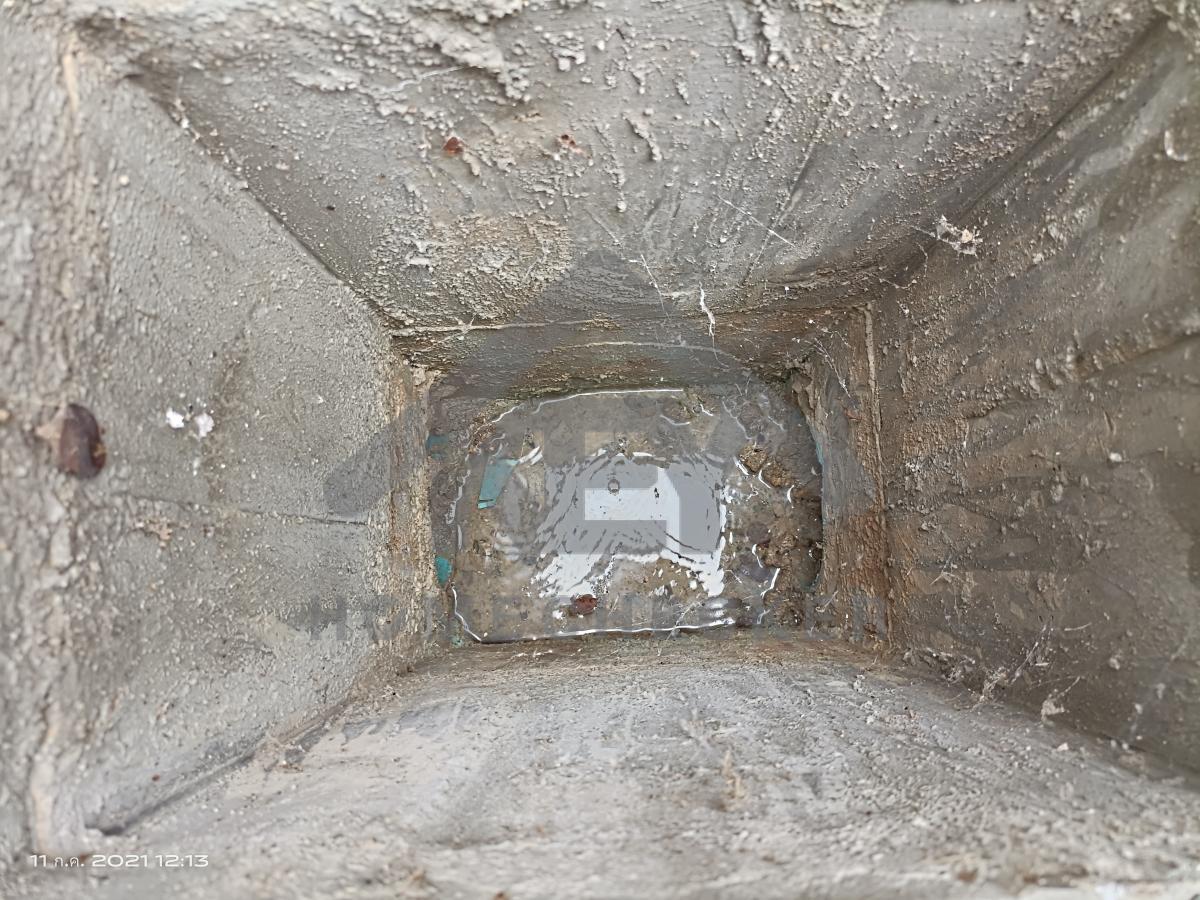

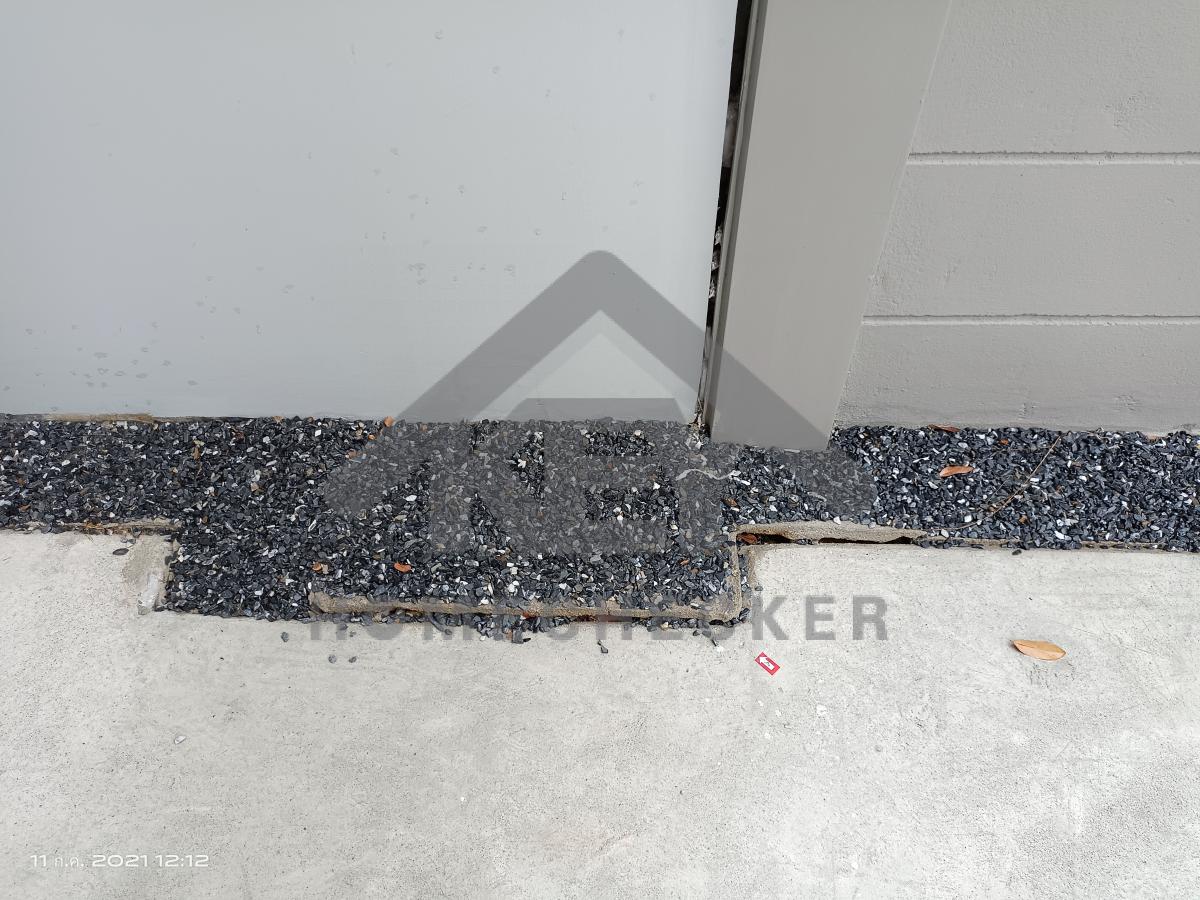

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข กลอนประตูรั้วปิดไม่สะดวก
แก้ไข ติดตั้งให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสี
แก้ไข เก็บงานรอยแตกร้าว
แก้ไข เก็บงานรอยต่อกำแพงรั้วห่าง
แก้ไข เก็บงานรอยแตกร้าวขอบประตูและเก็บสี
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข เก็บงานรอยต่อกำแพงรั้วห่าง
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ขอบพื้นปูนใหม่ทั้งหมด

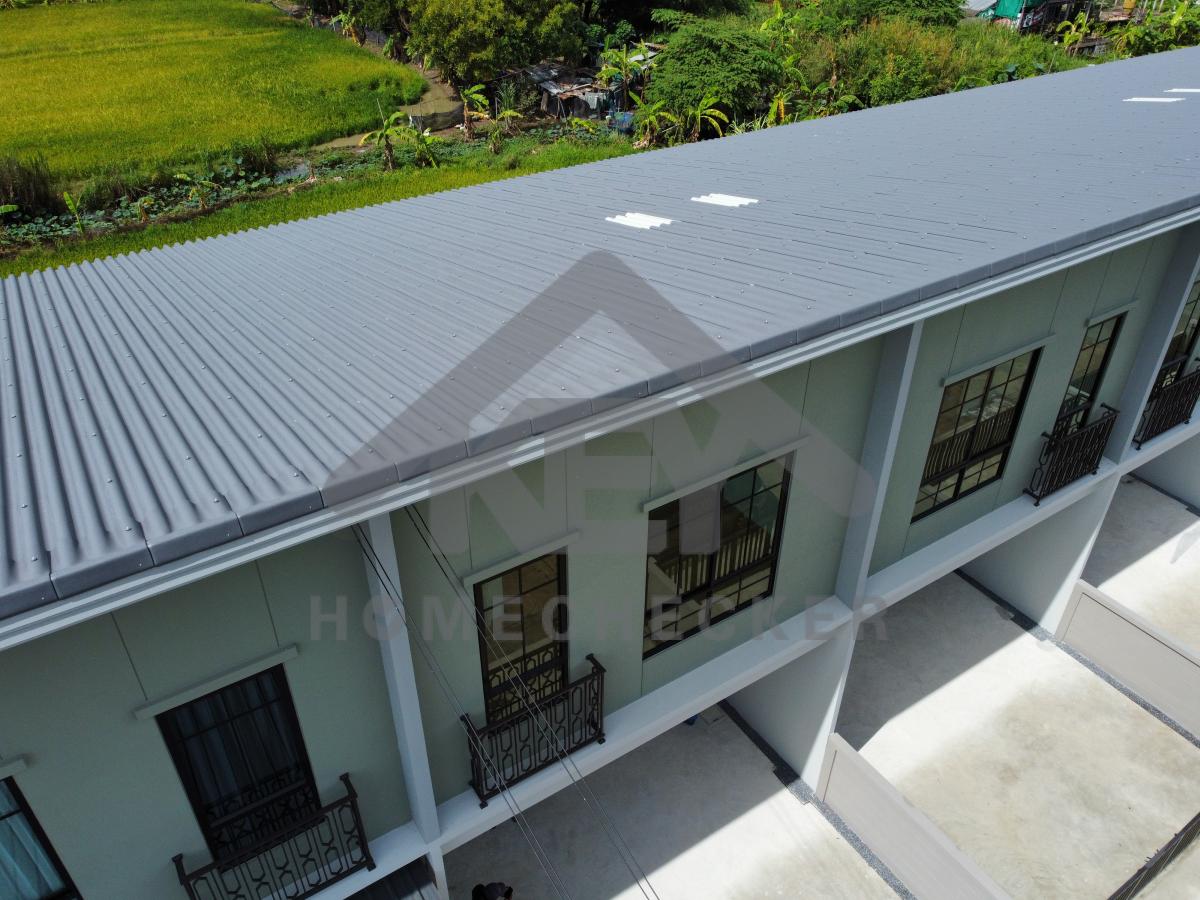

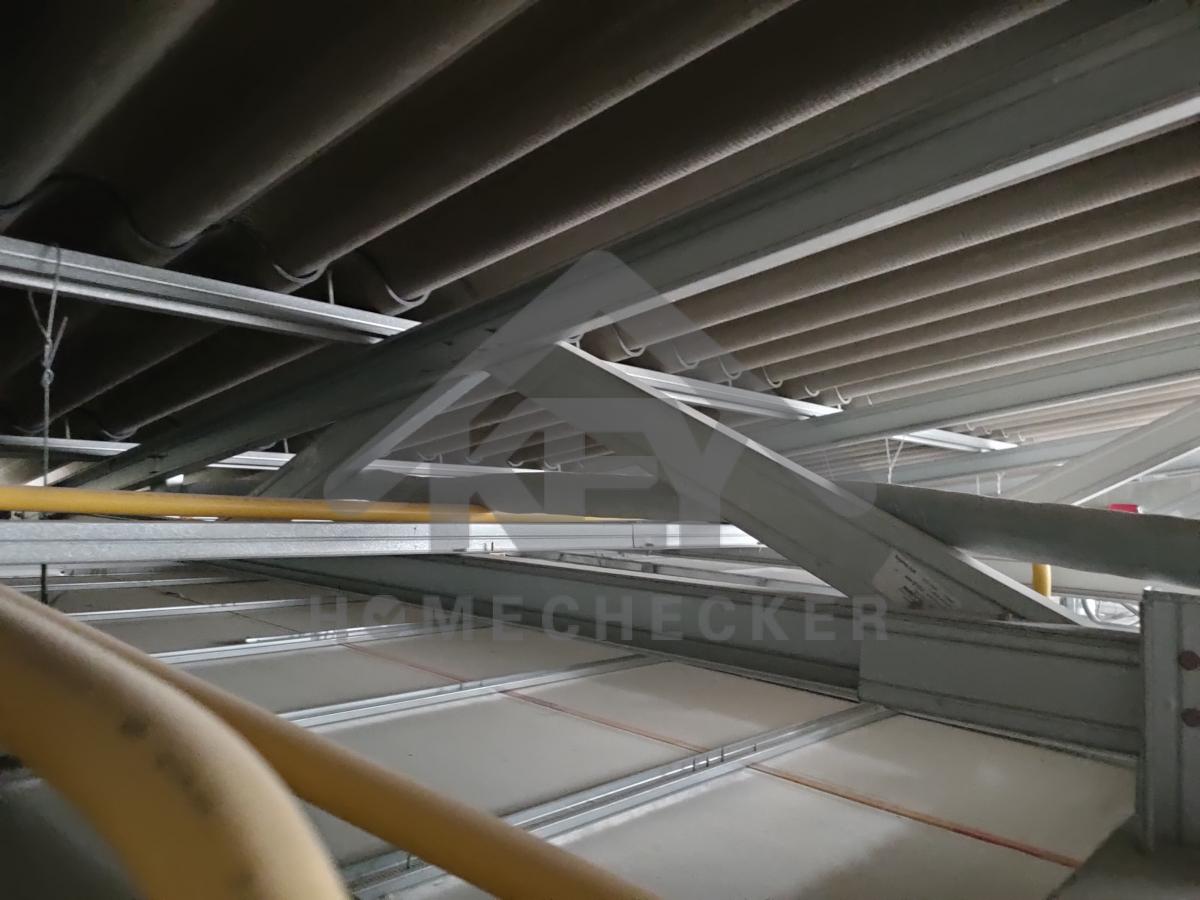

3. งานตรวจสอบหลังคา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
Complete
ยึดกระเบื้องหลังคาด้วยสกูร งานเรียบร้อยดี
โครงหลังคาสำเร็จรูป งานเรียบร้อยดี
โครงหลังคา งานเรียบร้อยดี
โครงหลังคา งานเรียบร้อยดี
โครงฝ้า งานเรียบร้อยดี
ฝ้าชายคา งานเรียบร้อยดี
แก้ไขขอบฝ้ากับผนังแตกร้าว

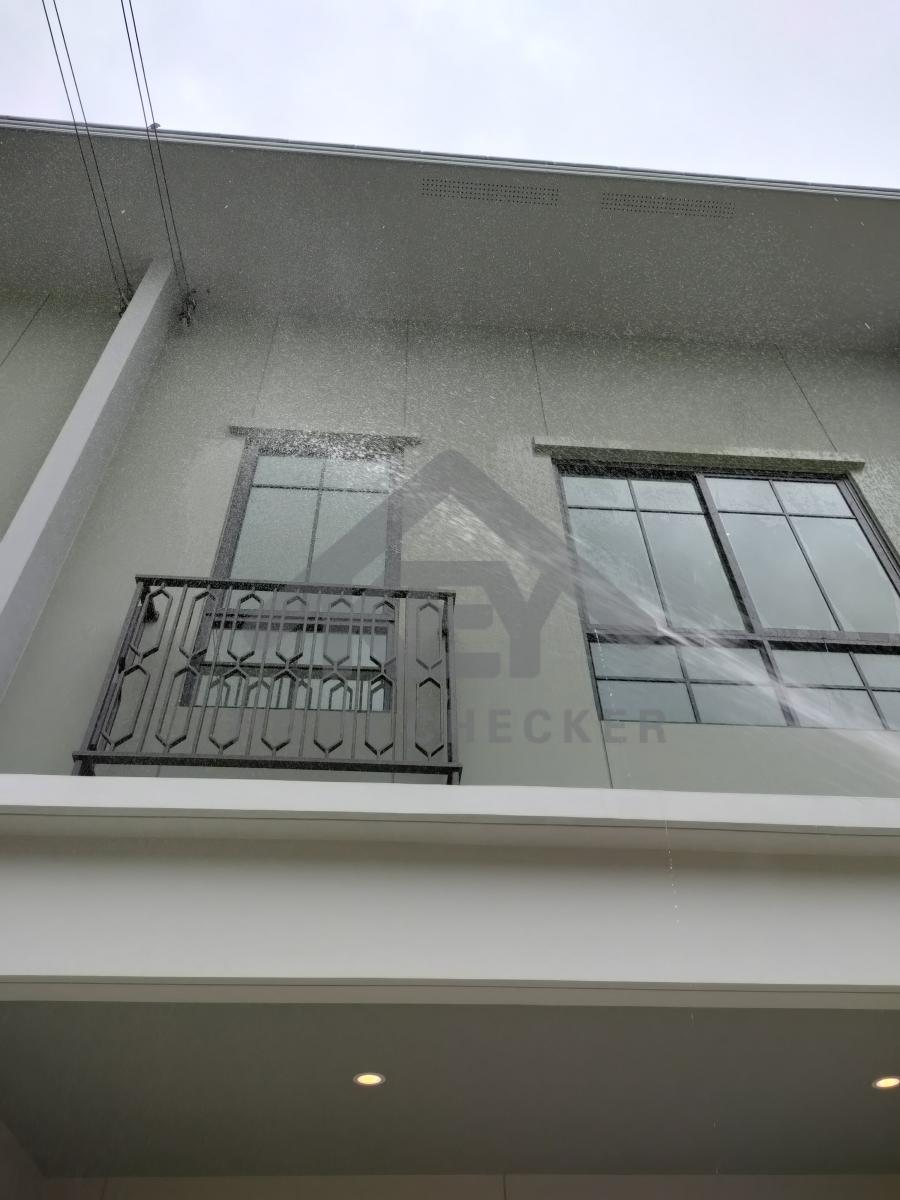

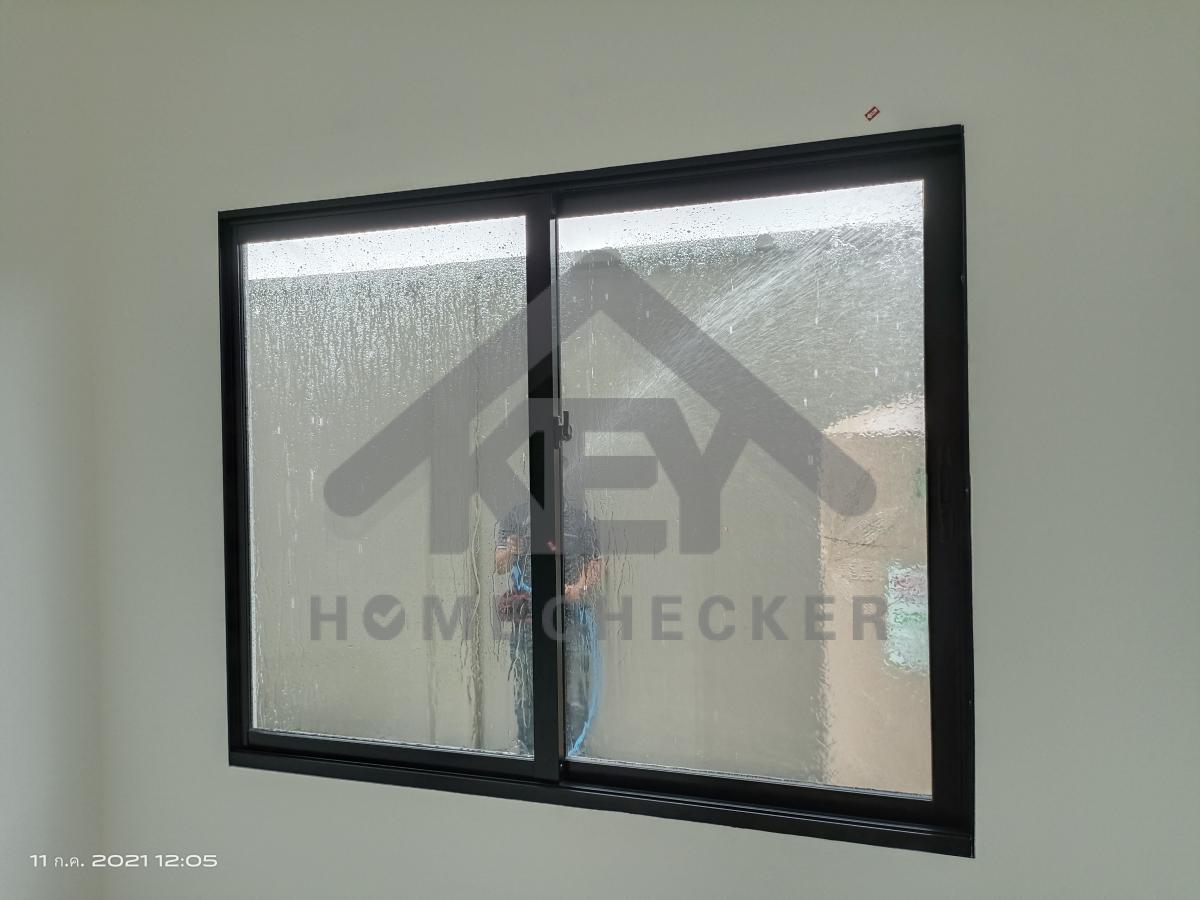

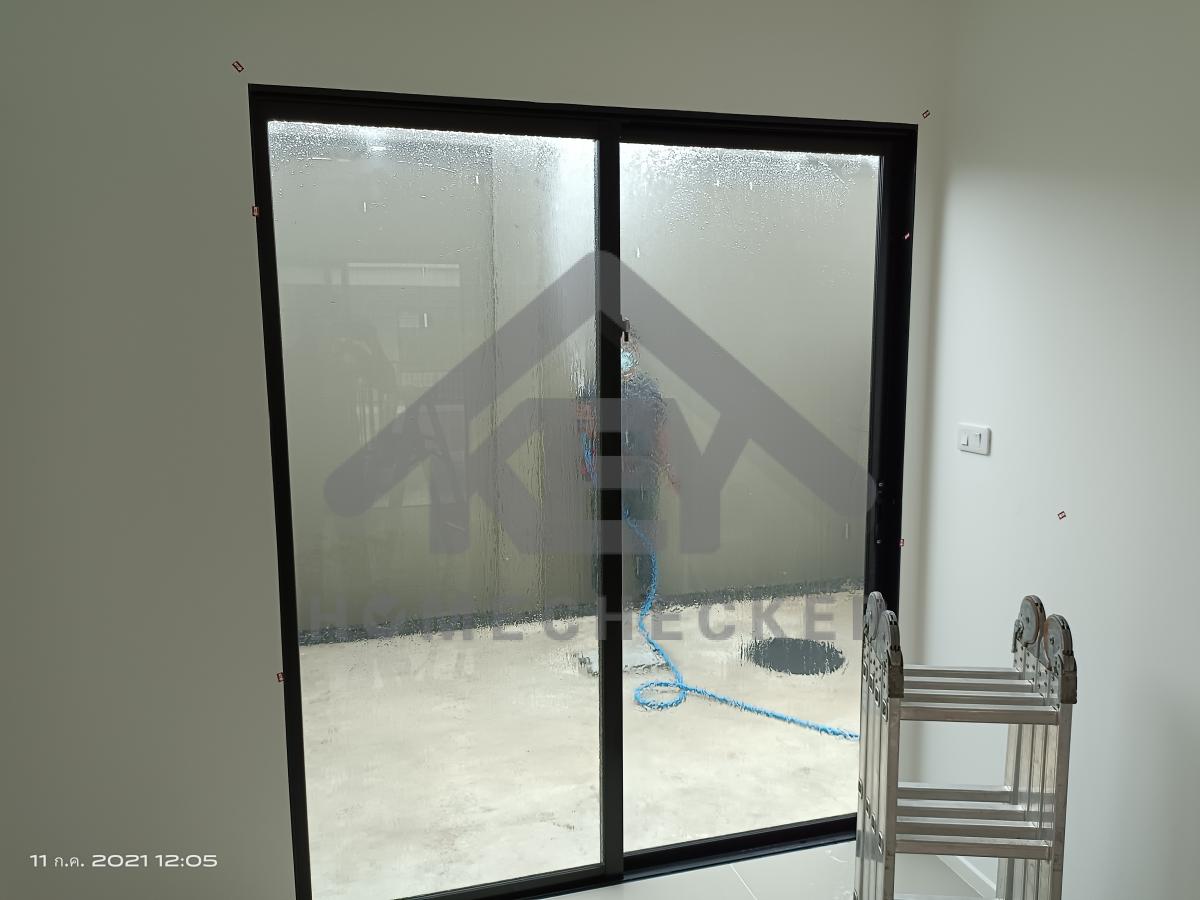

4. งานเทสน้ำ ประตูหน้าต่าง
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

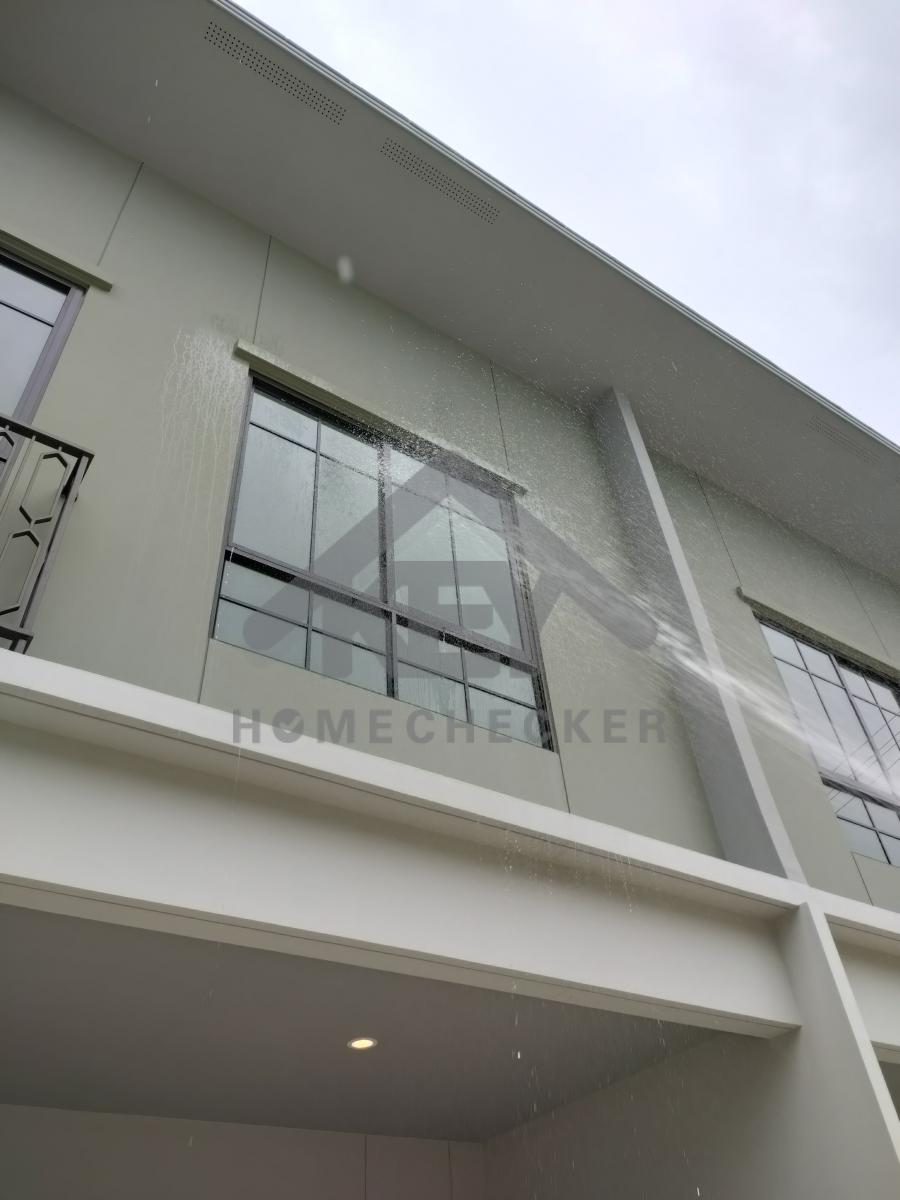

ทดสอบน้ำ งานเรียบร้อยดี
ทดสอบฉีดน้ำ งานเรียบร้อยดี
ทดสอบฉีดน้ำ งานเรียบร้อยดี
ทดสอบฉีดน้ำ งานเรียบร้อยดี

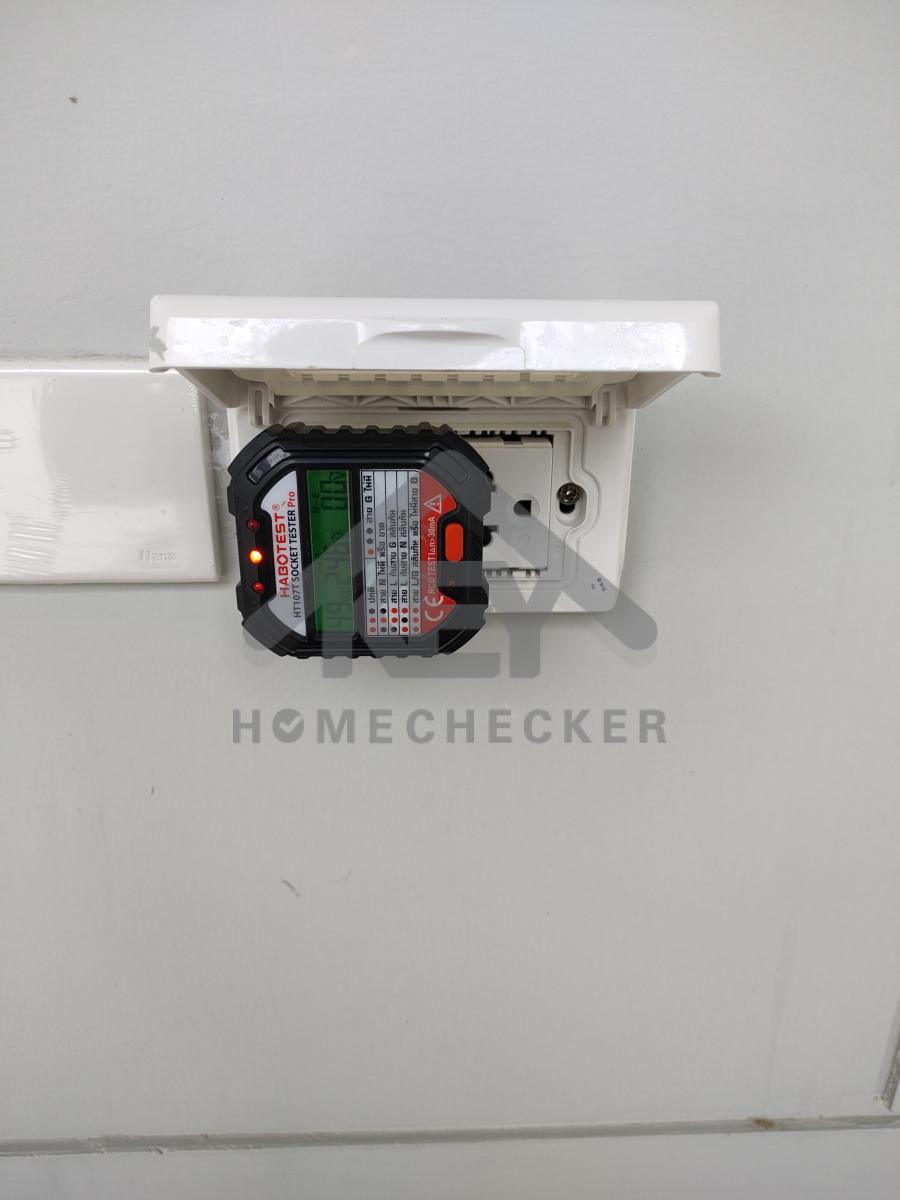

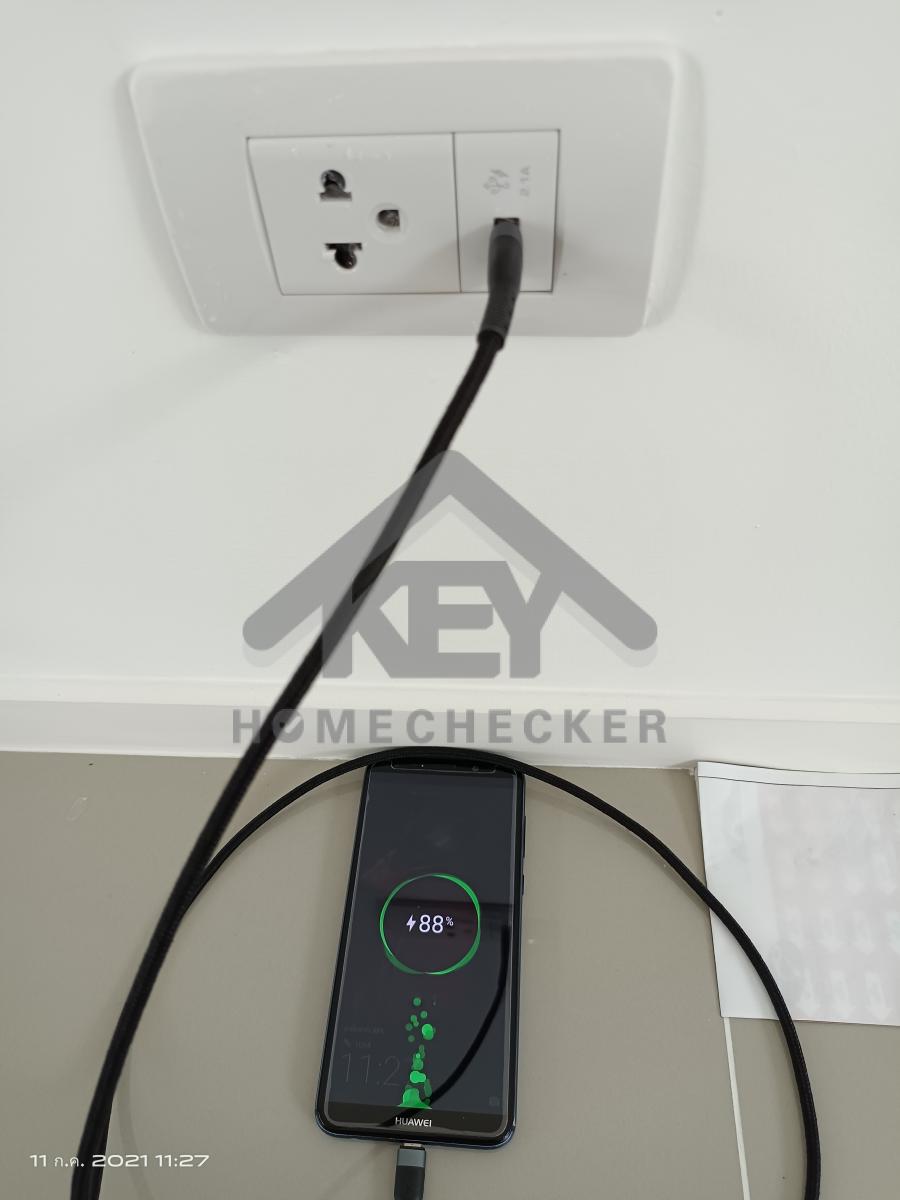

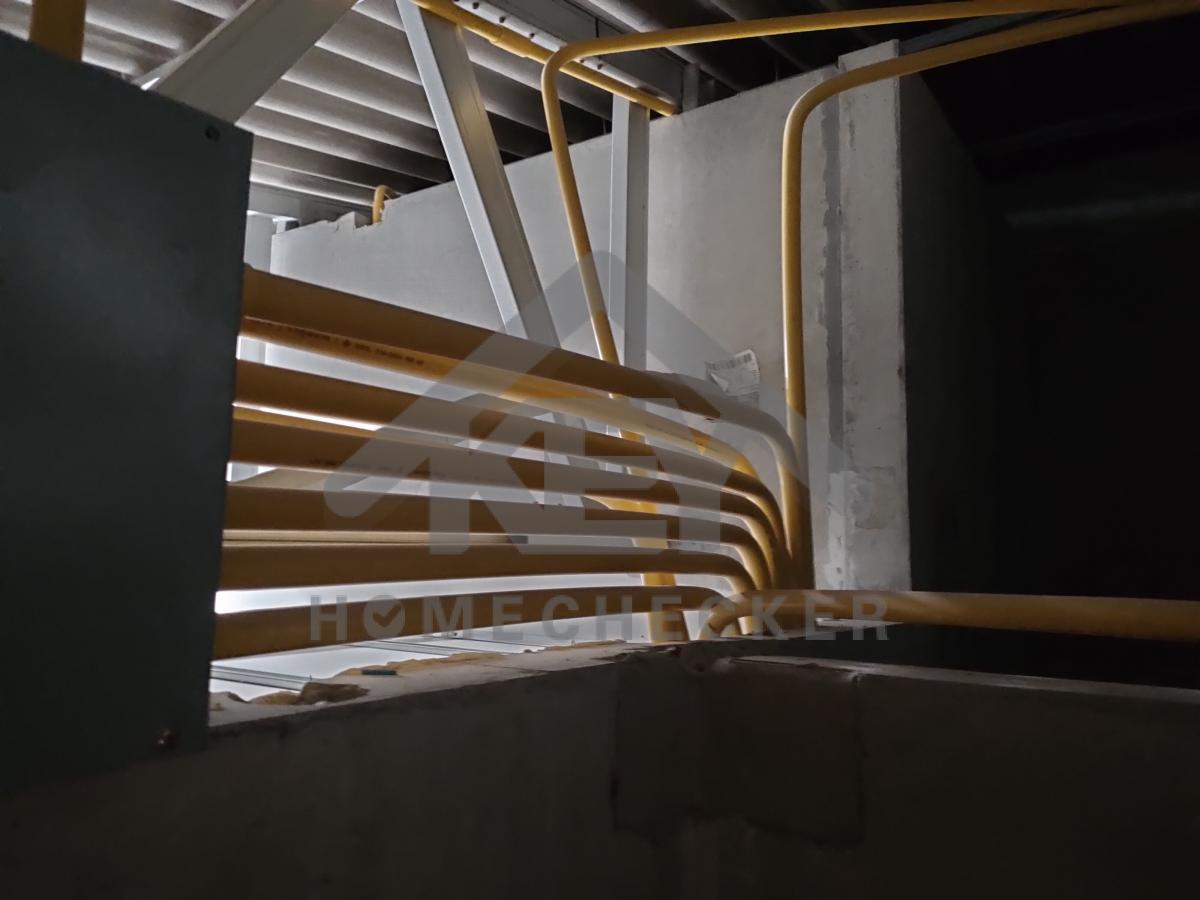

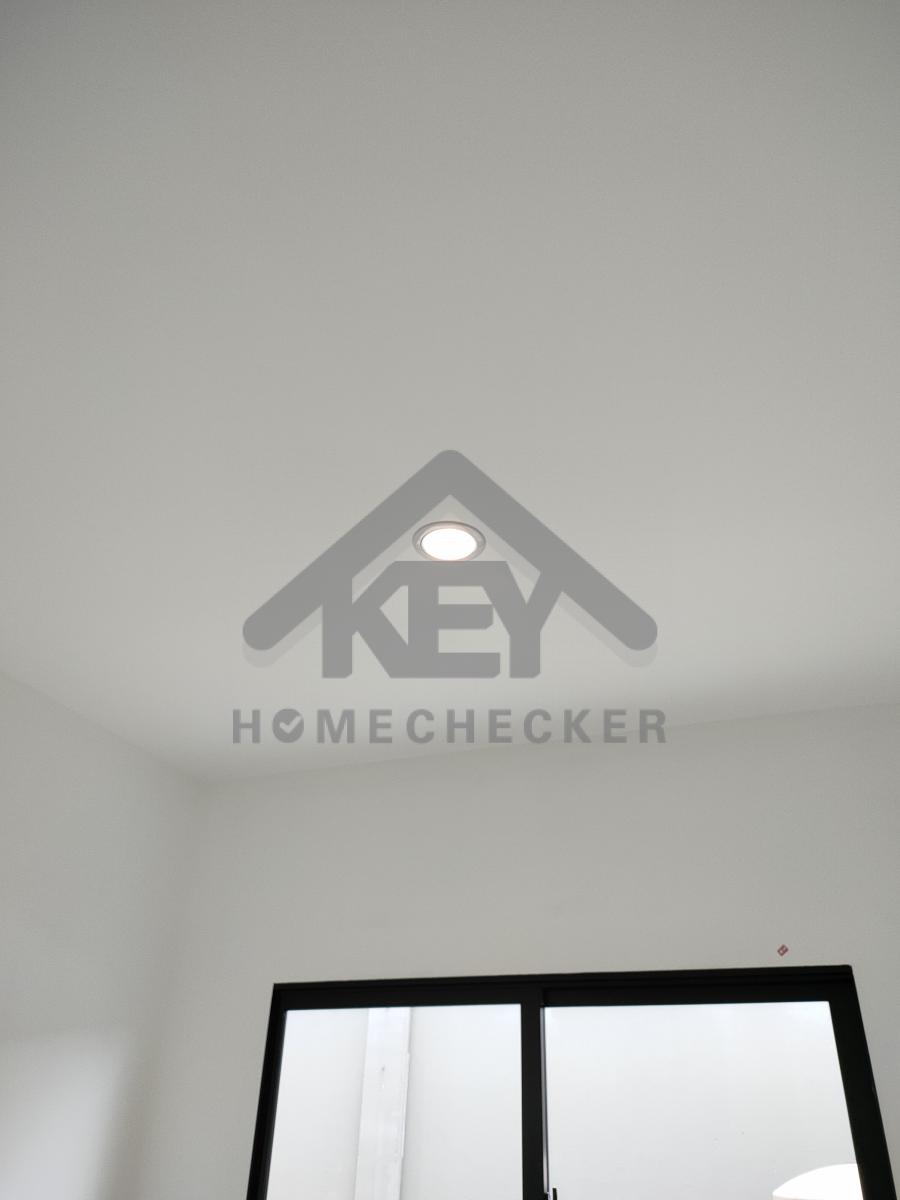

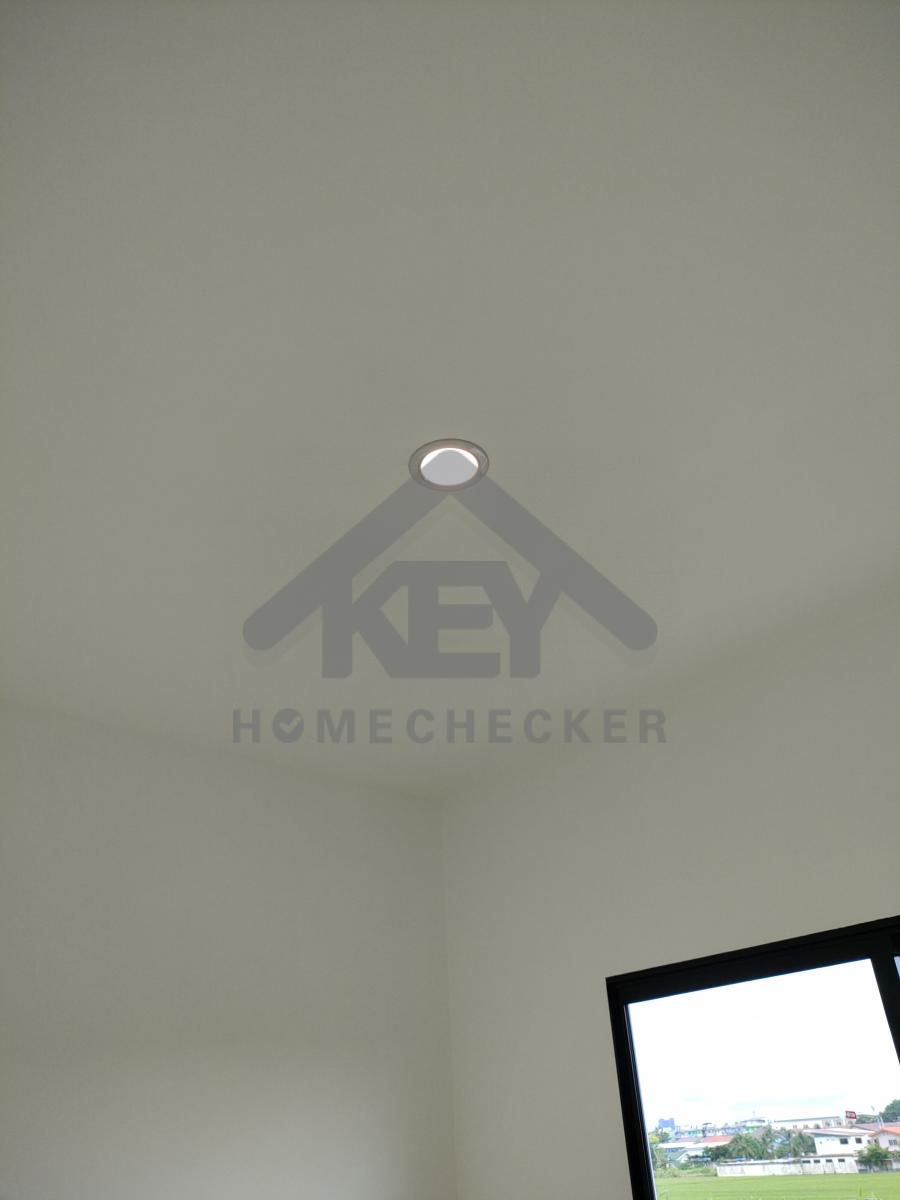

5. งานไฟฟ้าและระบบความปลอดภัย

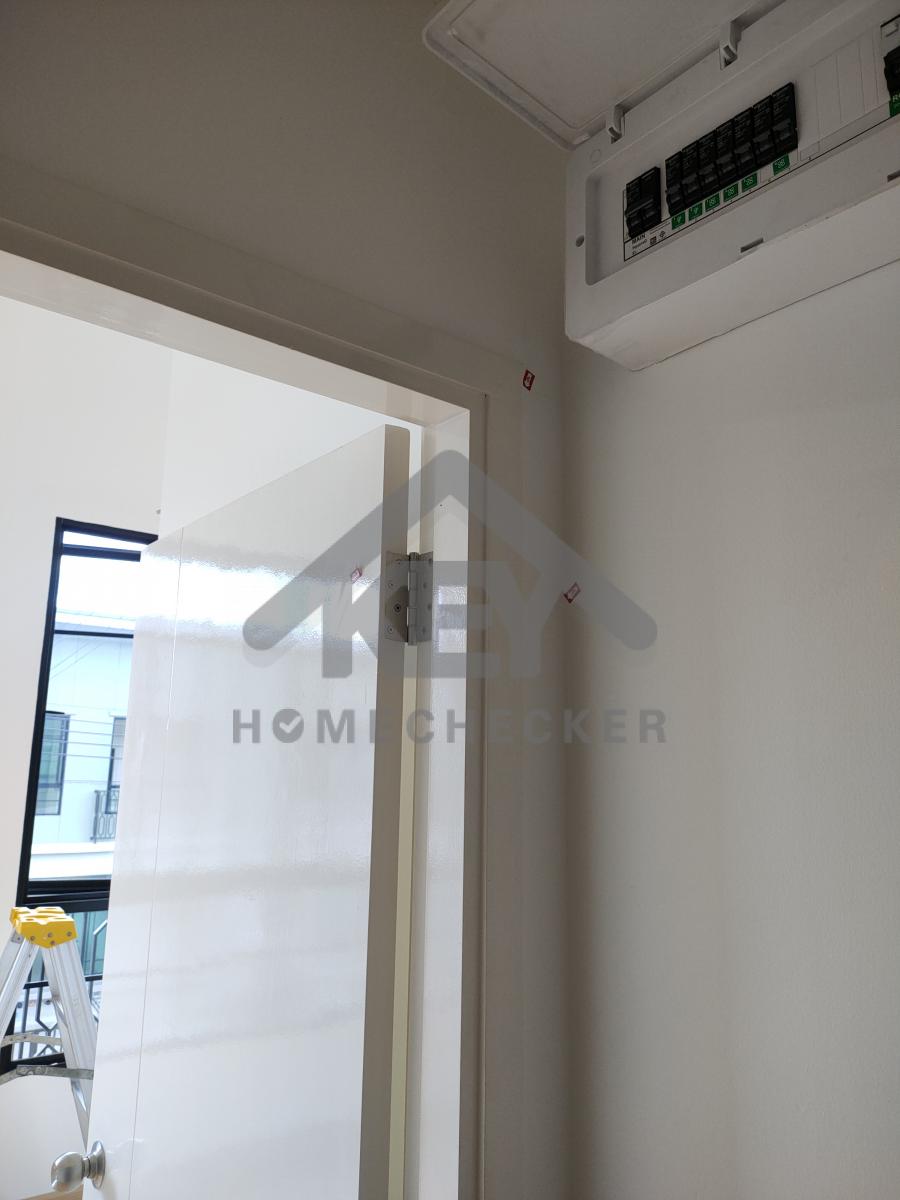

ต่อสายไฟฟ้าตู้ควบคุม งานเรียบร้อยดี

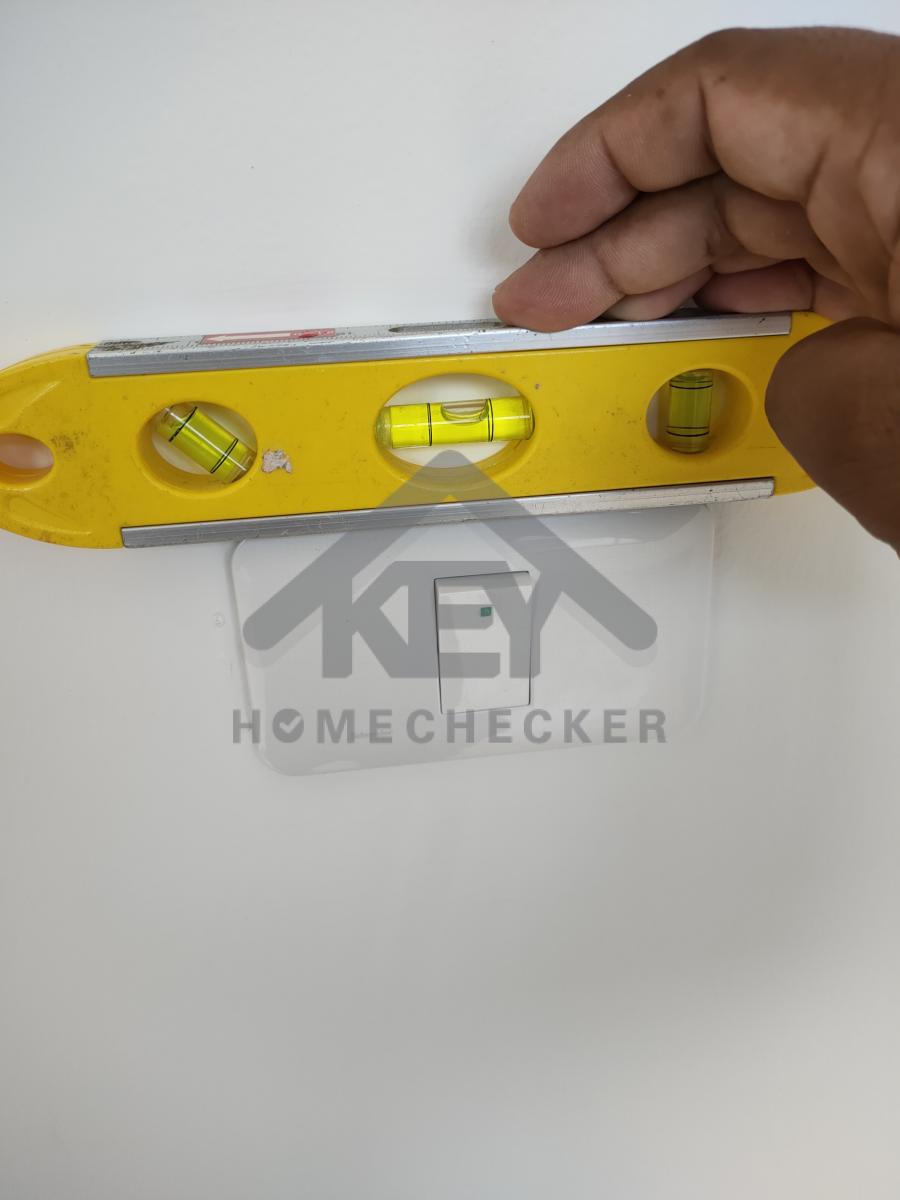

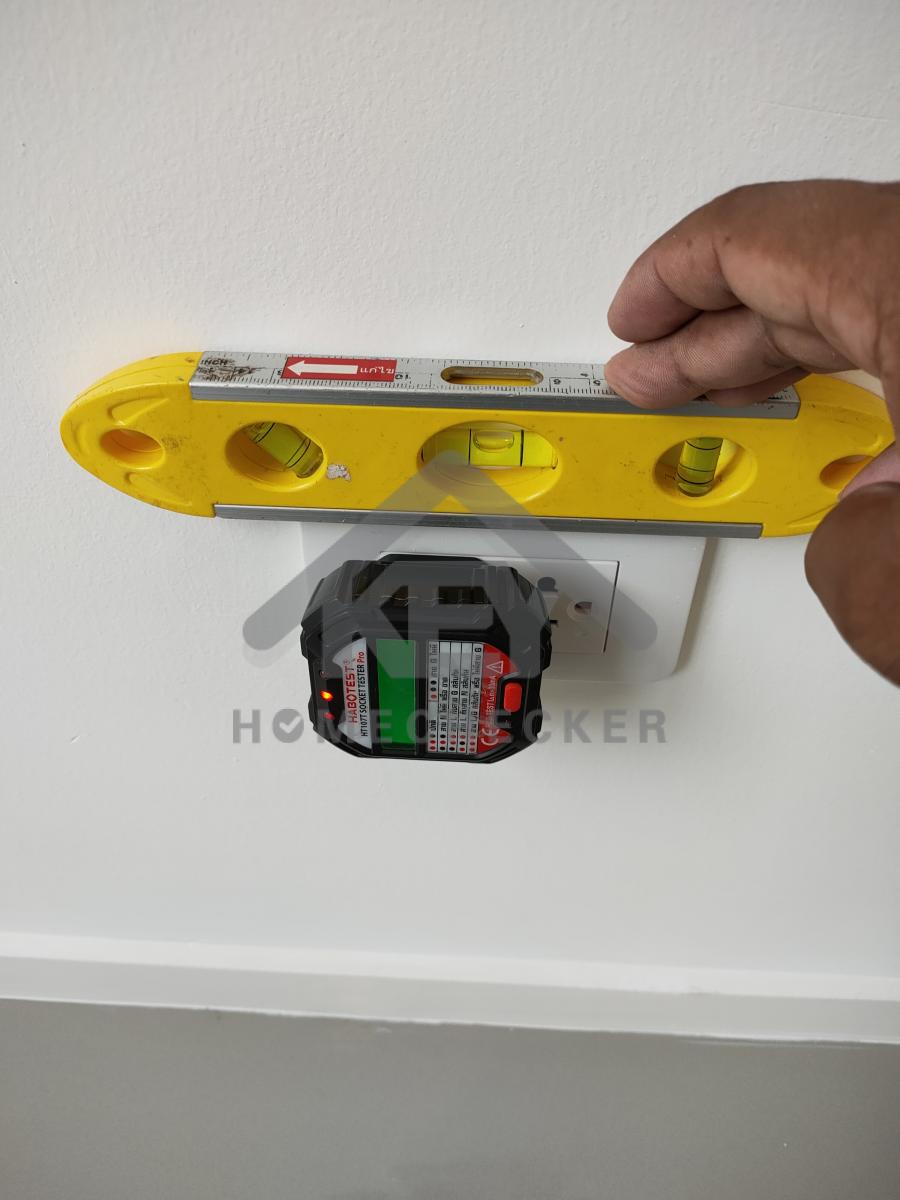

ปลั๊กไฟ งานเรียบร้อยดี
ปลั๊กไฟห้องนอนใหญ่ งานเรียบร้อยดี
พีดลมระบายอากาศ งานเรียบร้อยดี
ห้องนอนใหญ่ แสงสว่าง งานเรียบร้อยดี
สวิทซ์ห้องนอนใหญ่ งานเรียบร้อยดี
ปลั๊กห้องนอน2 งานเรียบร้อยดี
แสงสว่างห้องนอน2 งานเรียบร้อยดี
ปลั๊กห้องนอน3 งานเรียบร้อยดี
แสงสว่างห้องนอน3 งานเรียบร้อยดี
สวิทซ์ห้องนอน3 งานเรียบร้อยดี

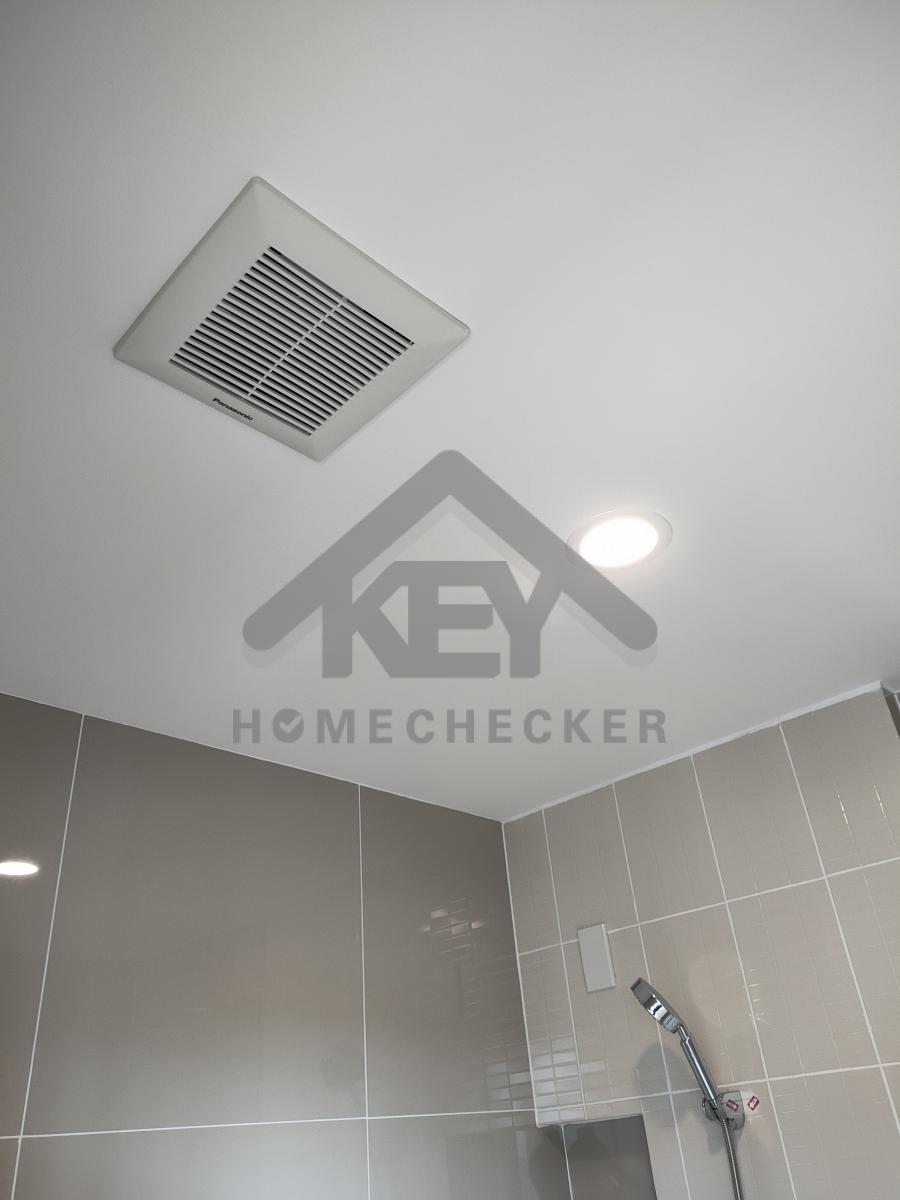

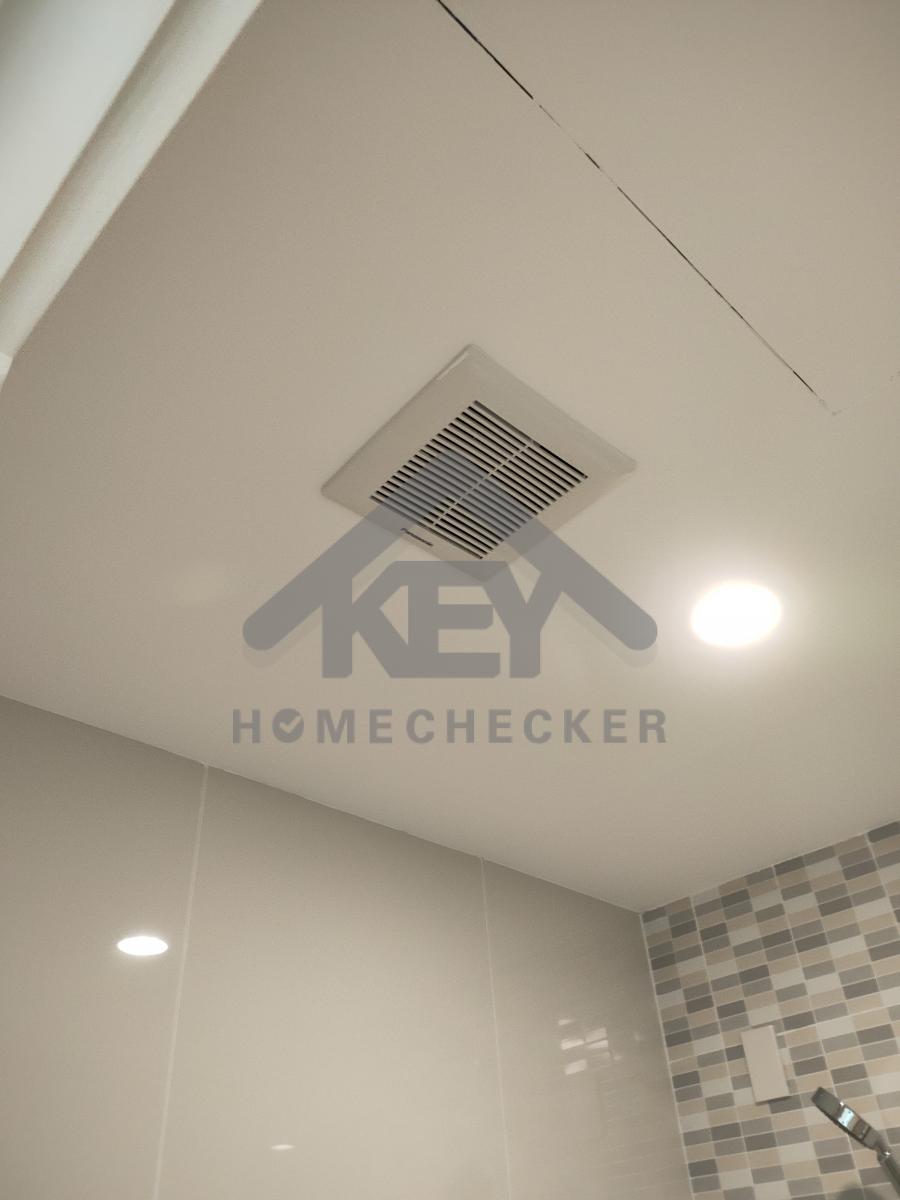

พัดลมระบายอากาศห้องน้ำ2 งานเรียบร้อยดี
แสงสว่างโถงบันได งานเรียบร้อยดี
ปลั๊กห้องโถง งานเรียบร้อยดี
ทำความสะอาดโคมหลอดไฟโรงรถ
แสงสว่างห้องโถง งานเรียบร้อยดี
แสงสว่างห้องน้ำล่าง งานเรียบร้อยดี
ปลั๊กห้องนอนล่าง งานเรียบร้อยดี
แสงสว่างห้องนอนล่าง งานเรียบร้อยดี
ทำความสะอาดโคมหลอดไฟหลังบ้าน
แท่งกาว งานเรียบร้อยดี
ปลั๊กหลังบ้าน งานเรียบร้อยดี
ฝากล่องปิดไม่ได้ เจาะช่องสายเพิ่ม
ปลั๊กโรงรถ งานเรียบร้อยดี
กริ่ง งานเรียบร้อยดี
เสียงกริ่ง งานเรียบร้อยดี
ท่อไฟ งานเรียบร้อยดี
ท่อเฟ็ก งานเรียบร้อยดี
ตู้รวมสายไฟ งานเรียบร้อยดี
กล่องพักไฟ งานเรียบร้อยดี

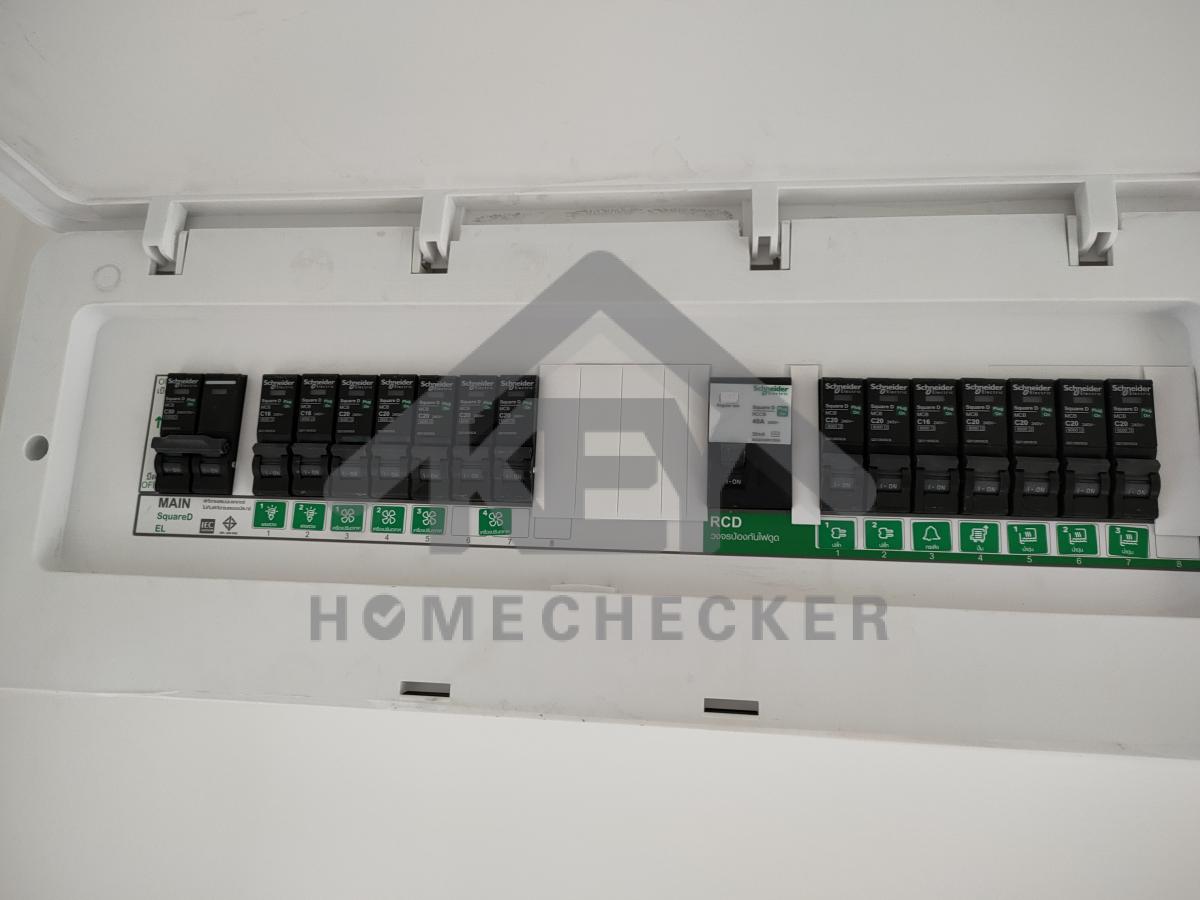

ตู้ควบคุมไฟ งานเรียบร้อยดี
กันดูดทำงาน งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

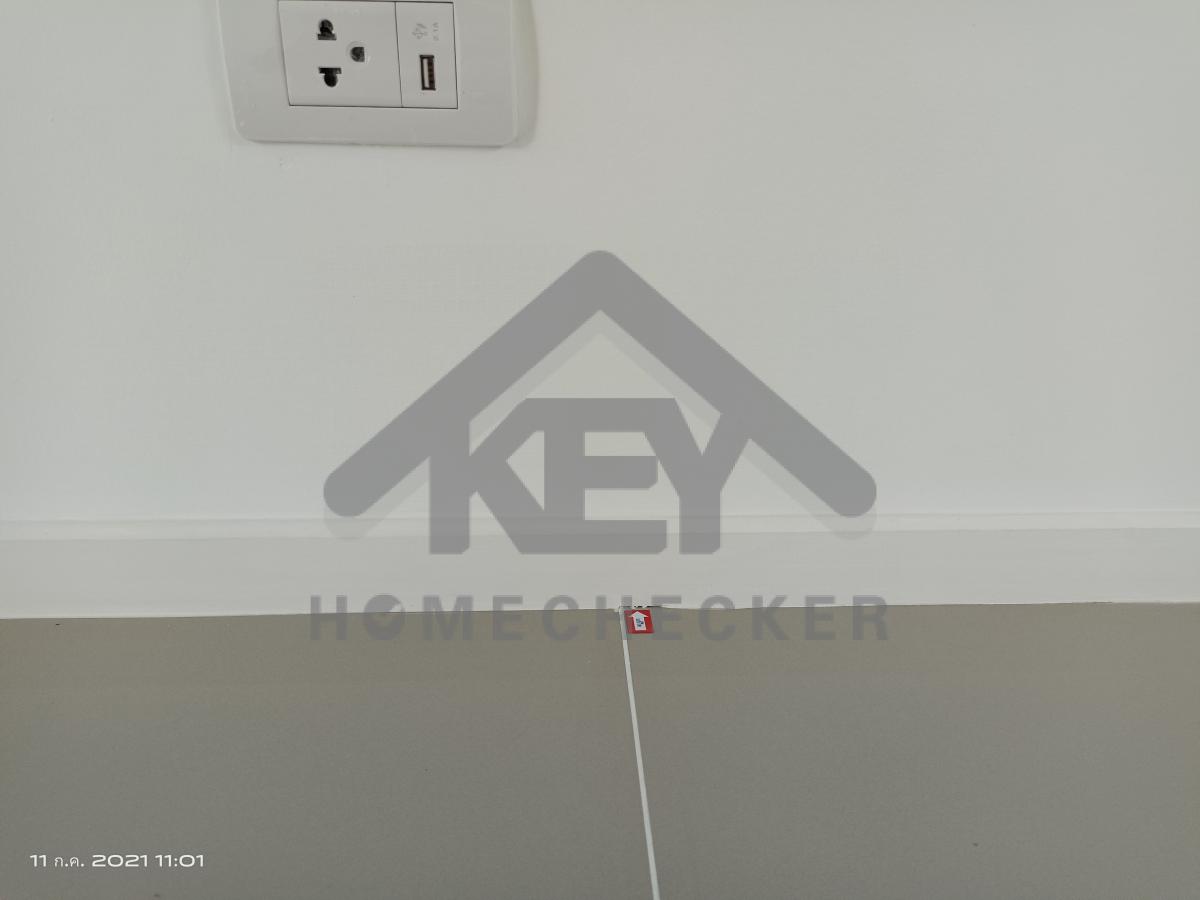

6. งานห้องโถง ห้องนั่งเล่น

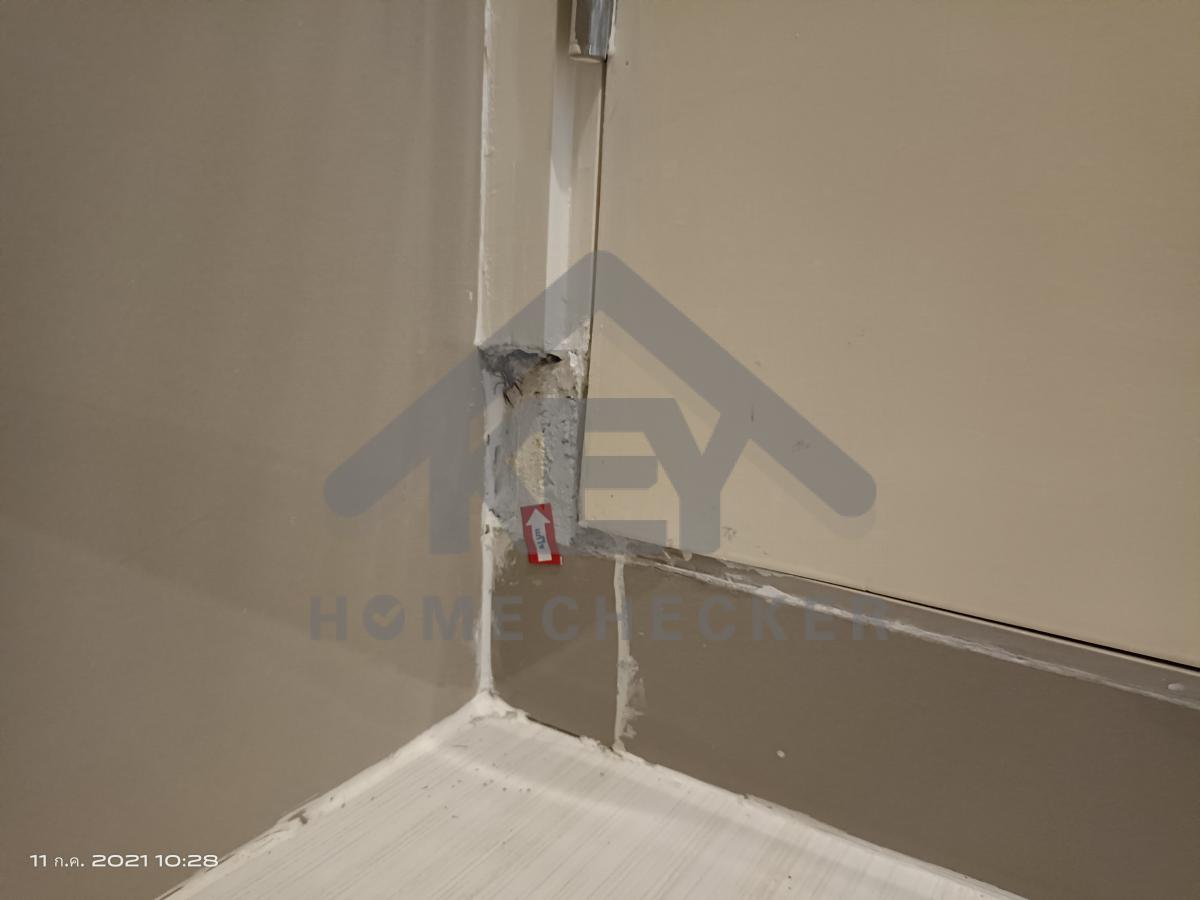

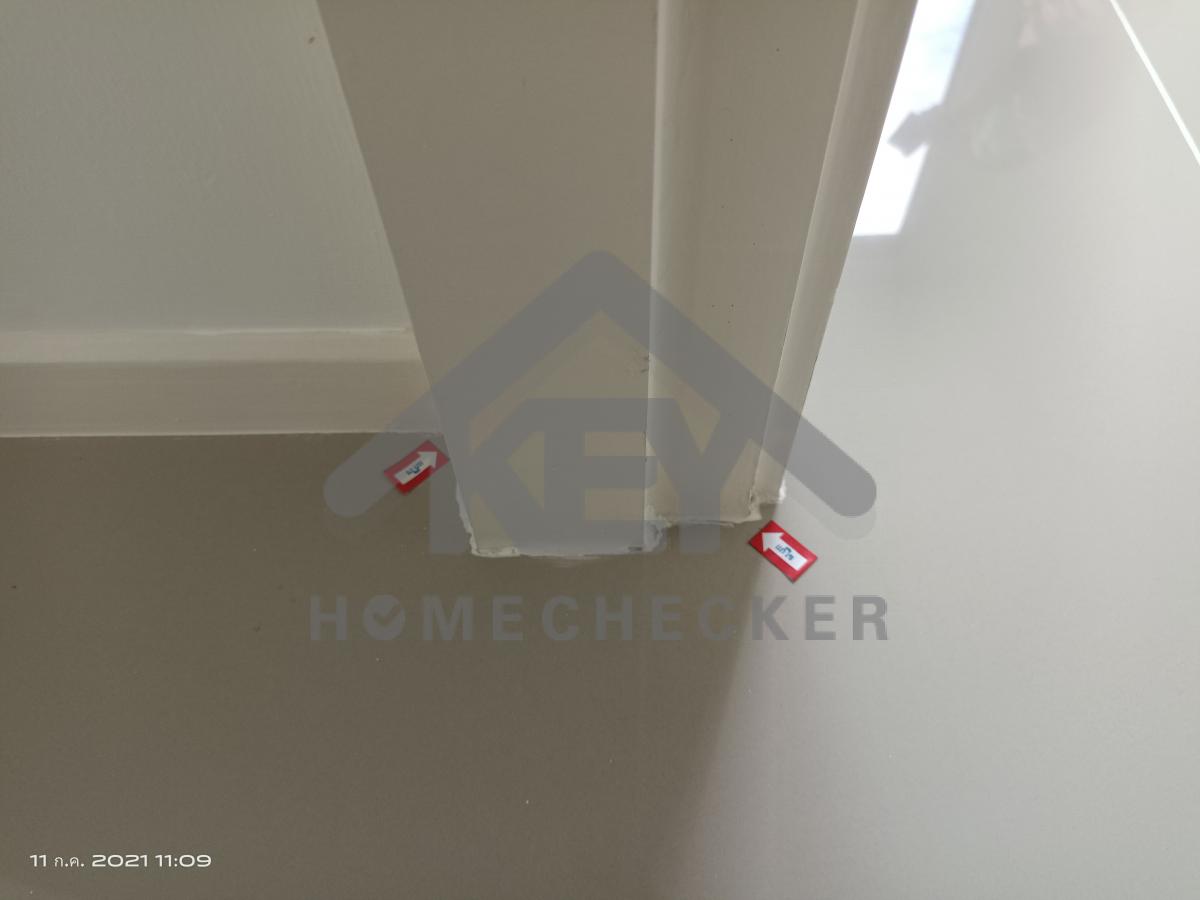

แก้ไข ติดตั้งขอบเฟรมประตูให้แน่นหนา และเก็บงานรอยแตกร้าวเก็บสีผนัง
แก้ไข เก็บงานขอบบัวพื้น
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนัง
แก้ไข ติดตั้งขอบเฟรมประตูให้แน่นหนา และเก็บงานรอยแตกร้าวเก็บสีผนัง
แก้ไข ใส่สกรูและเก็บงานให้เรียบร้อย
แก้ไข เก็บงานยาแนวขอบประตูตลอดแนว
แก้ไข เก็บรอยเก็บสีผนัง

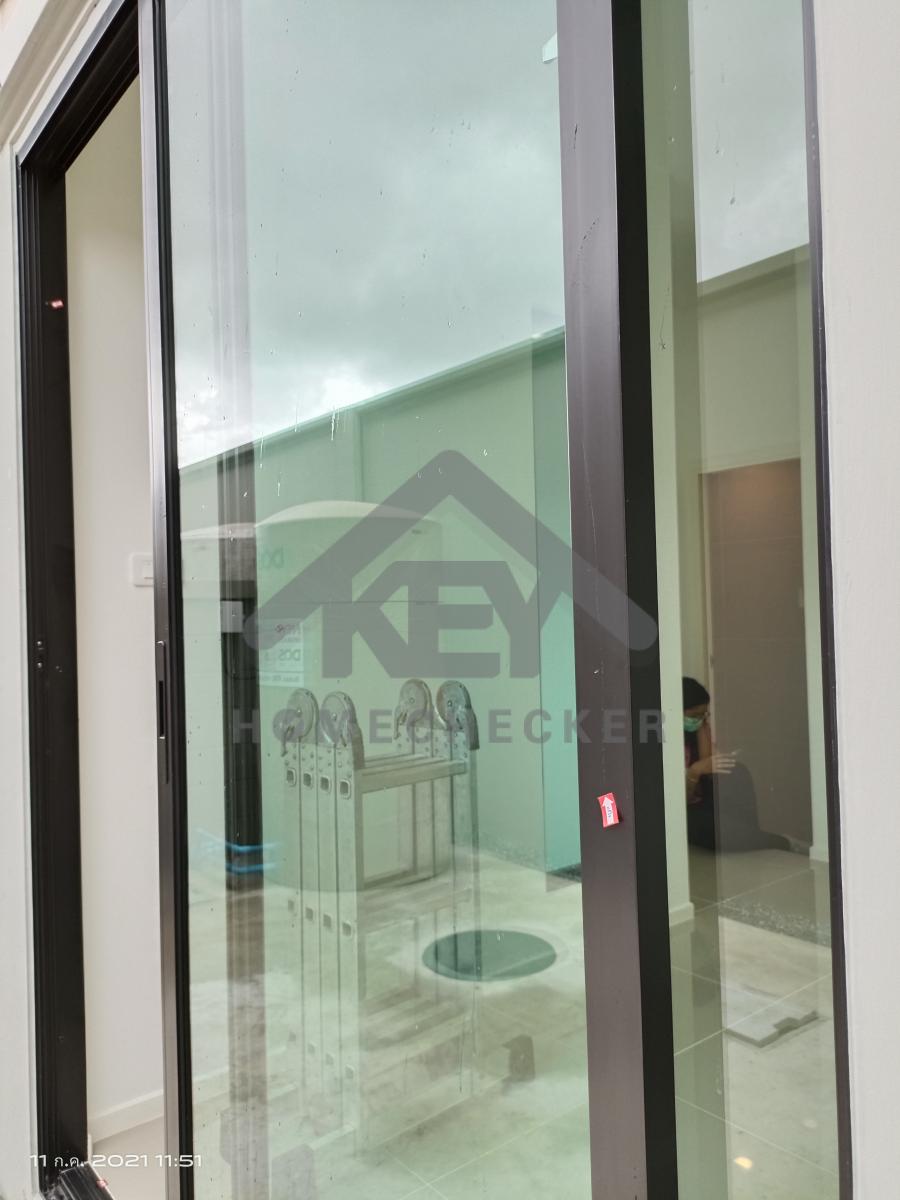

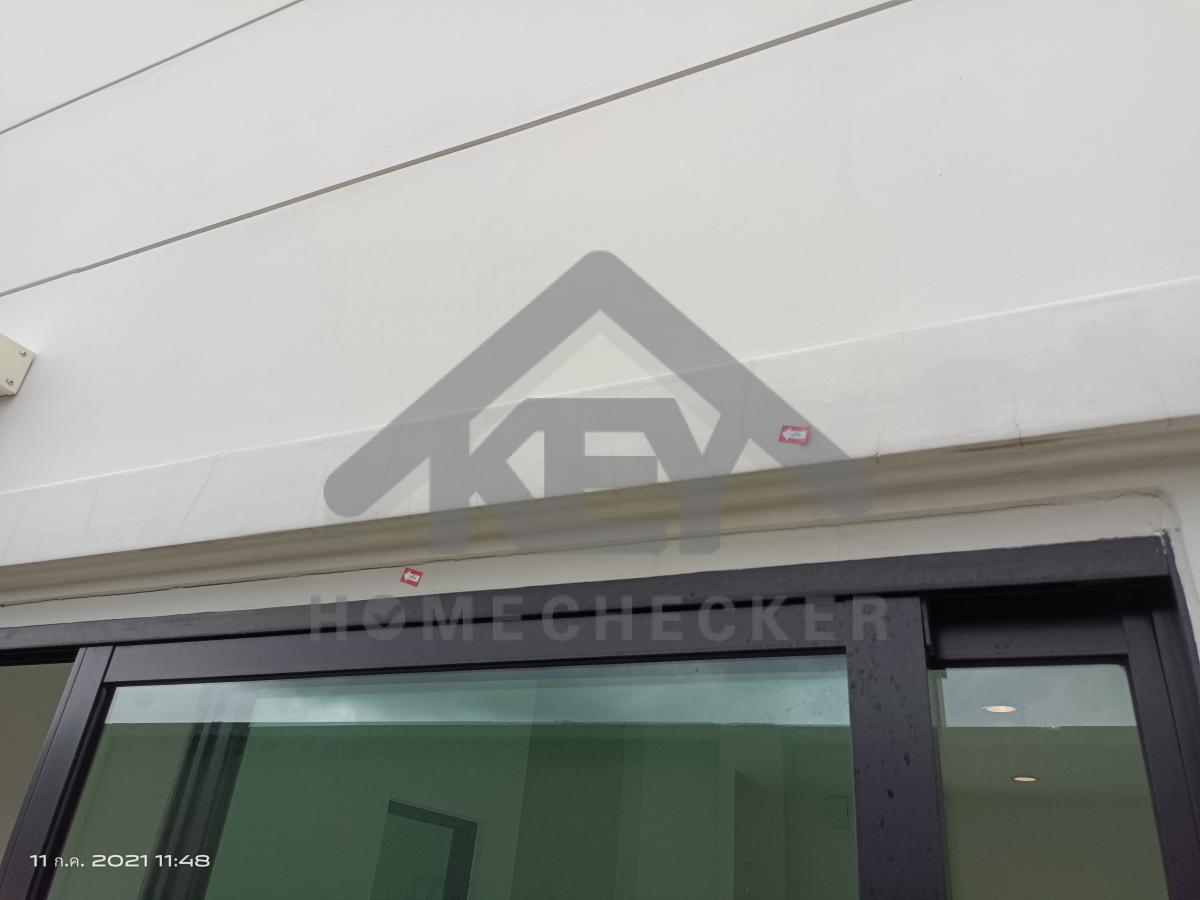

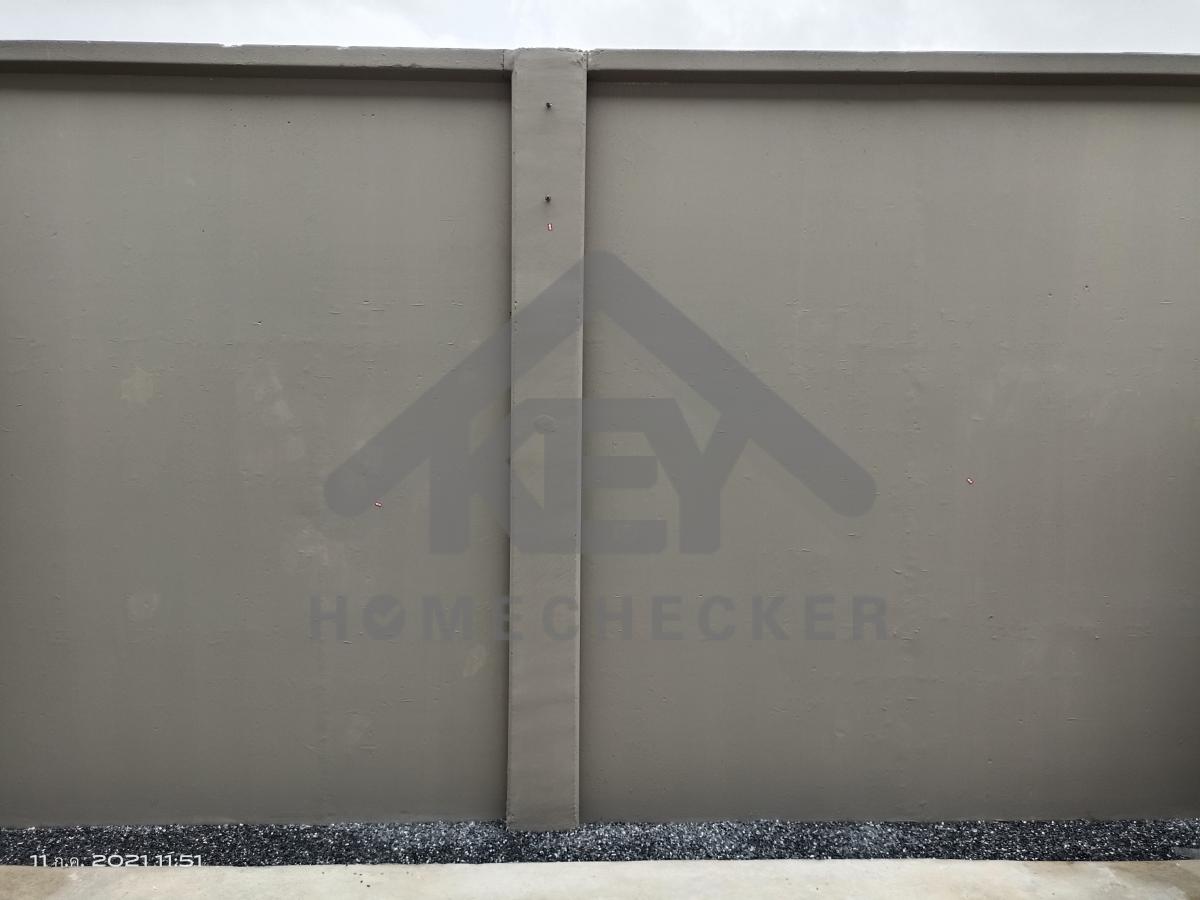

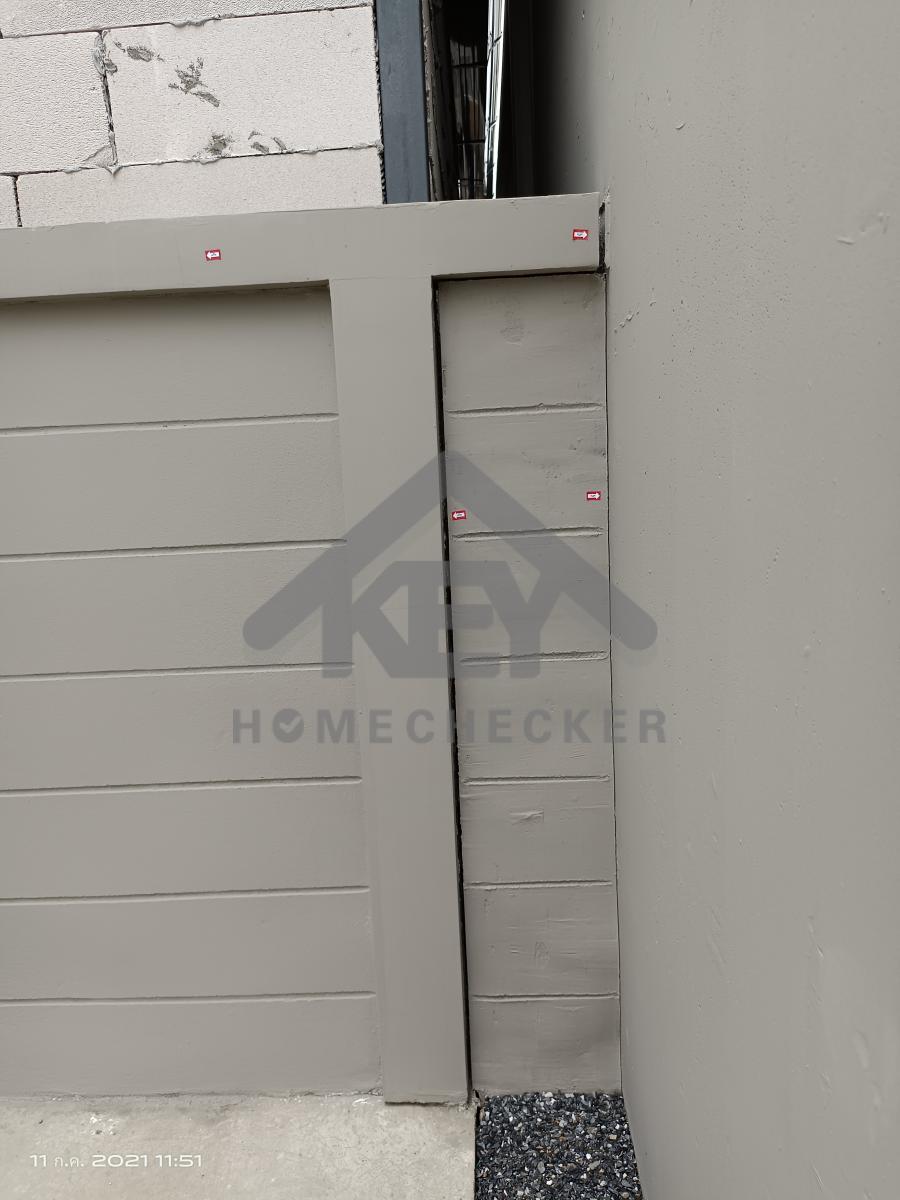

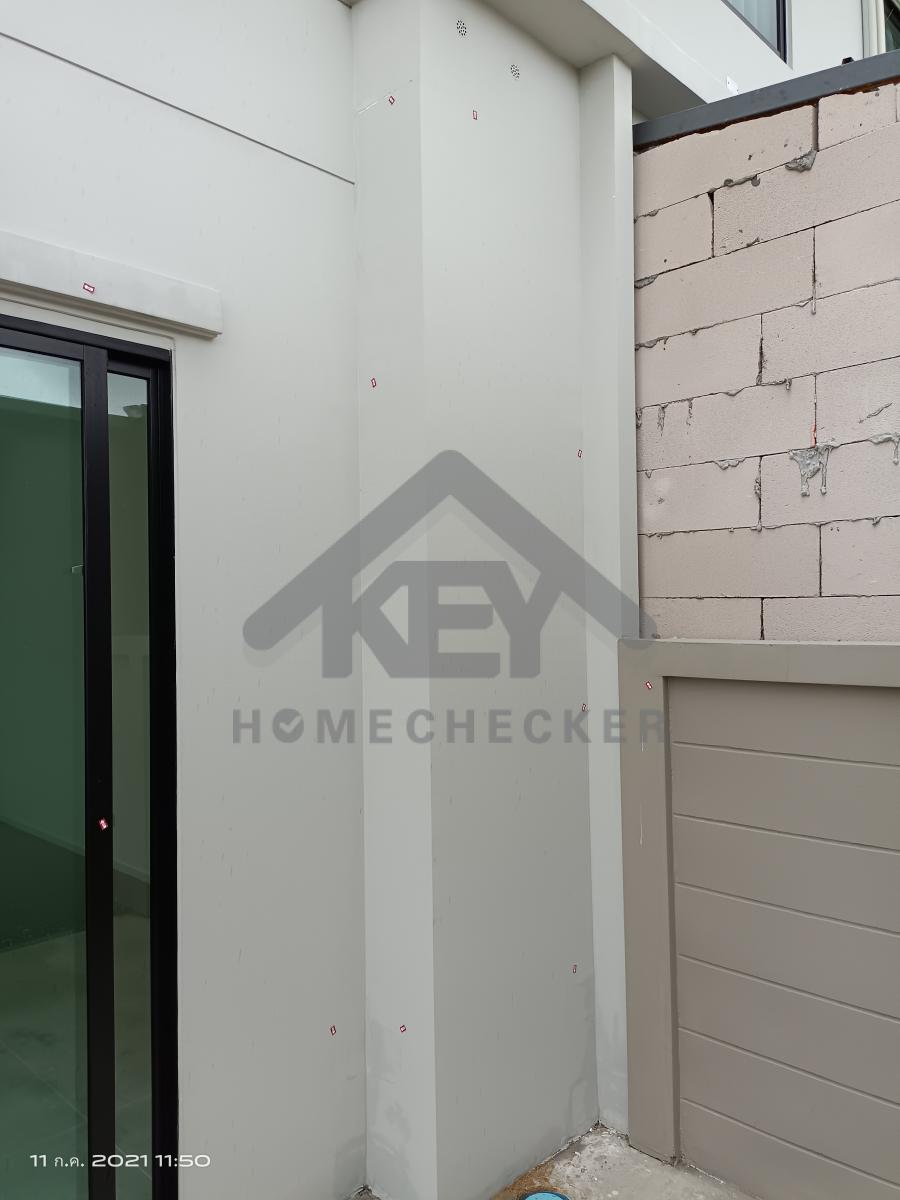

7. งานห้องครัวชั้น 1
แก้ไข เก็บงานรอยแตกร้าวขอบประตู และเก็บงานรอยแตกร้าวเก็บสีบัวปูนประตูหน้าต่างทั้งหมด
แก้ไข เก็บงานรอยแตกร้าวทั้งหมด
แก้ไข เก็บรอยเก็บสีขอบเฟรมประตู
แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังทั้งหมด
แก้ไข รอยต่อผนังรั้วห่าง ติดตั้งให้แน่นหนา และเก็บงานรอยแตกร้าว ทั้งหมด
แก้ไข เก็บงานเก็บสีกำแพงรั้ว ทั้งหมด
แก้ไข รอยต่อผนังรั้วห่าง และเก็บงานรอยแตกร้าว ทั้งหมด
แก้ไข เก็บงานรอยแตกร้าว ทั้งหมด

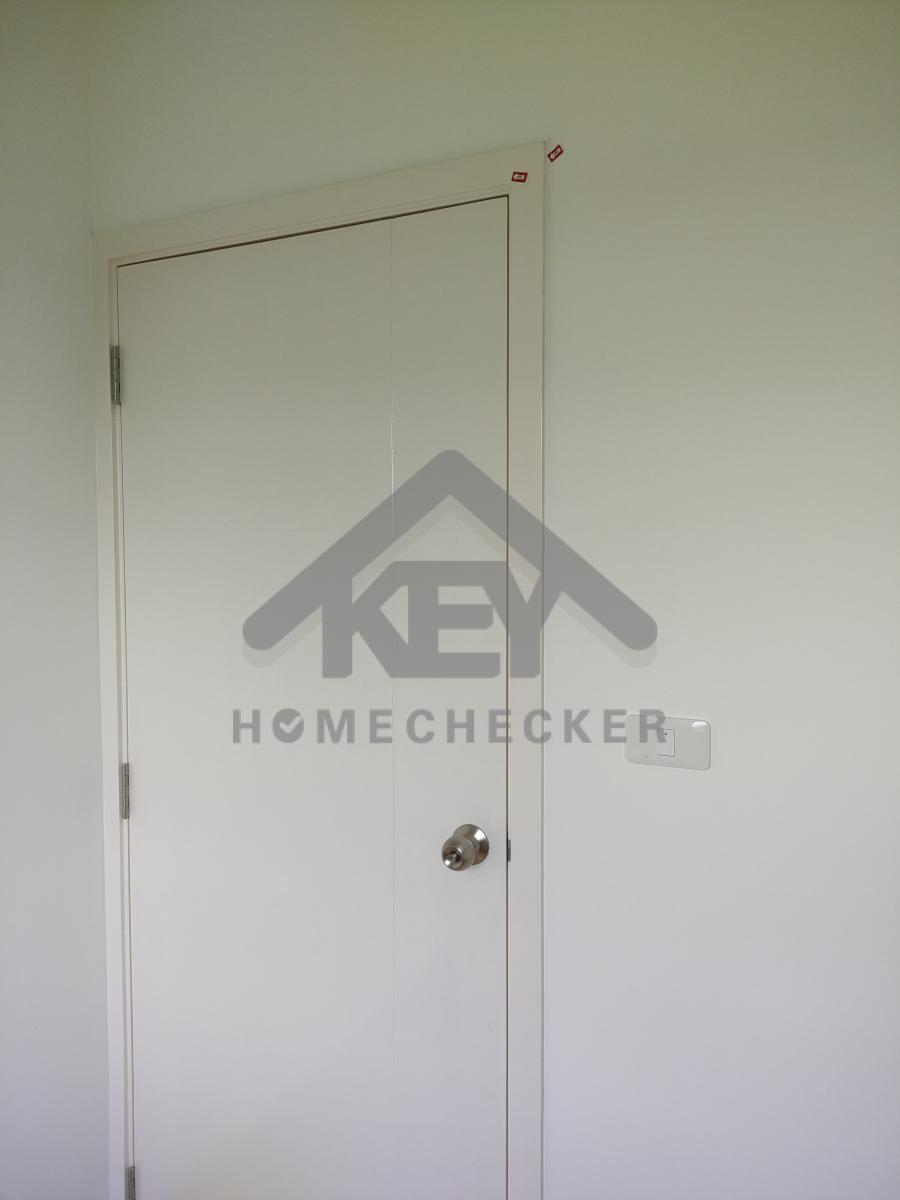

8. งานห้องนอนชั้น 1 (1)
แก้ไข เก็บงานเก็บสีขอบวงกบประตู
แก้ไข เก็บงานยาแนว

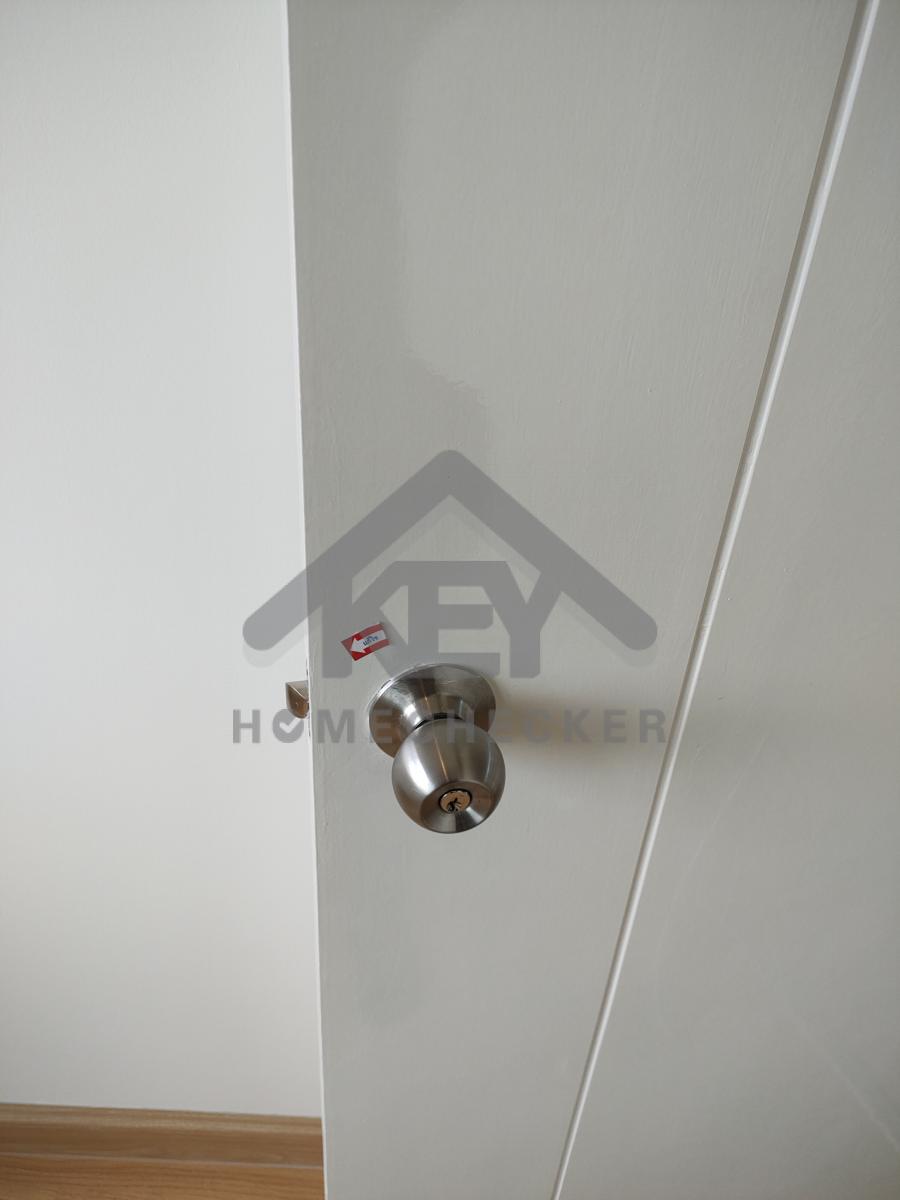

แก้ไข เก็บงานเก็บสีขอบวงกบประตู

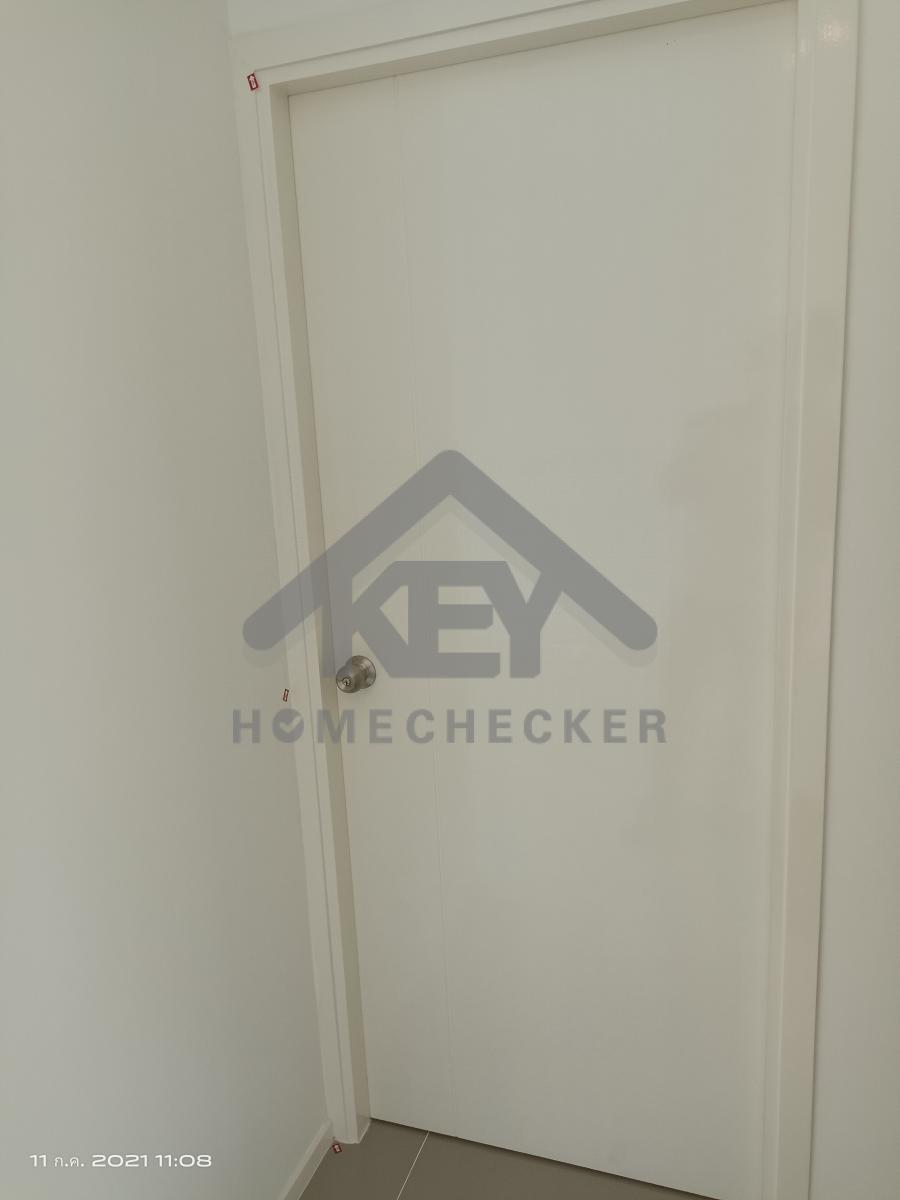

แก้ไข บานประตูบวมพอง
แก้ไข เก็บรอยเก็บสีขอบเฟรมหน้าต่าง
แก้ไข เก็บงานรอยแตกร้าวเก็บสี ผนังและขอบฝ้าเพดาน
แก้ไข เก็บงานรอยแตกร้าวเก็บสี ผนังและขอบฝ้าเพดาน

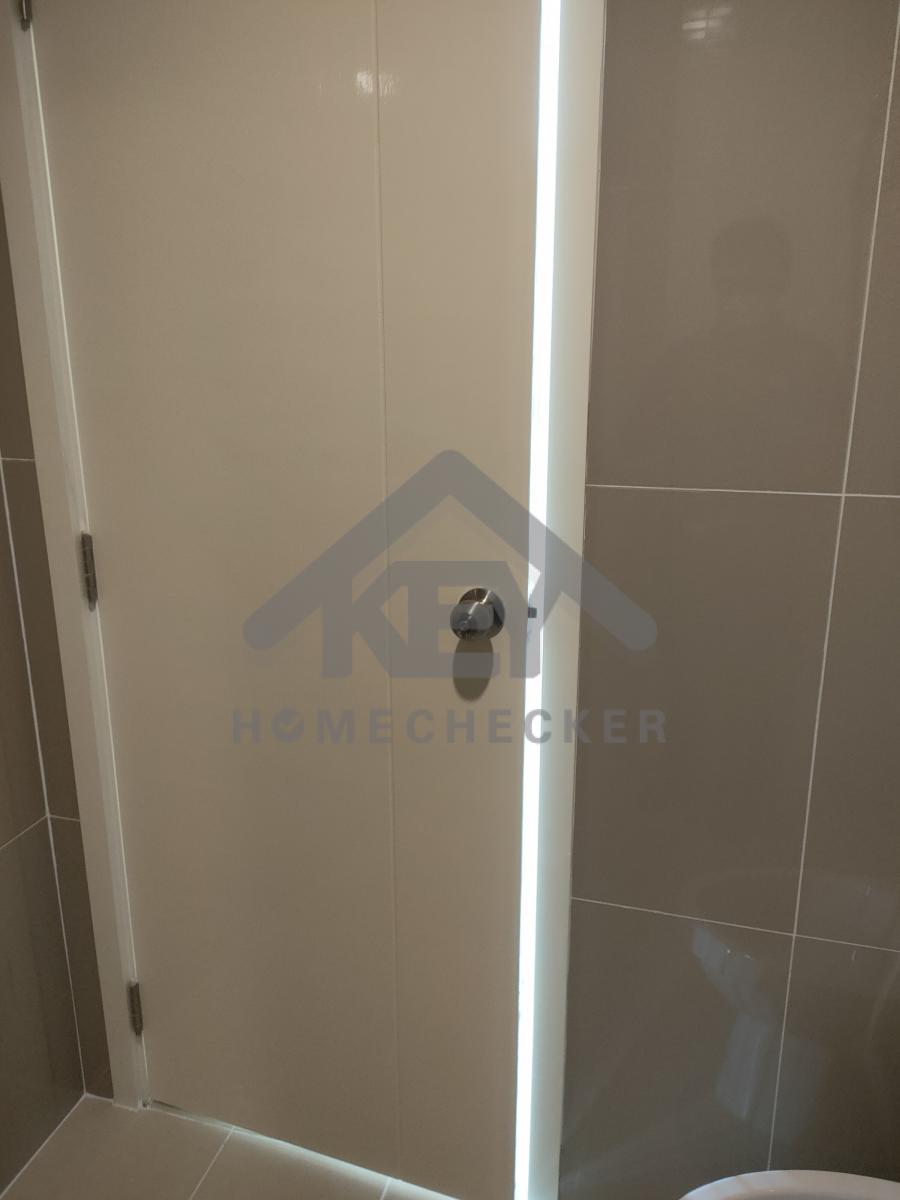

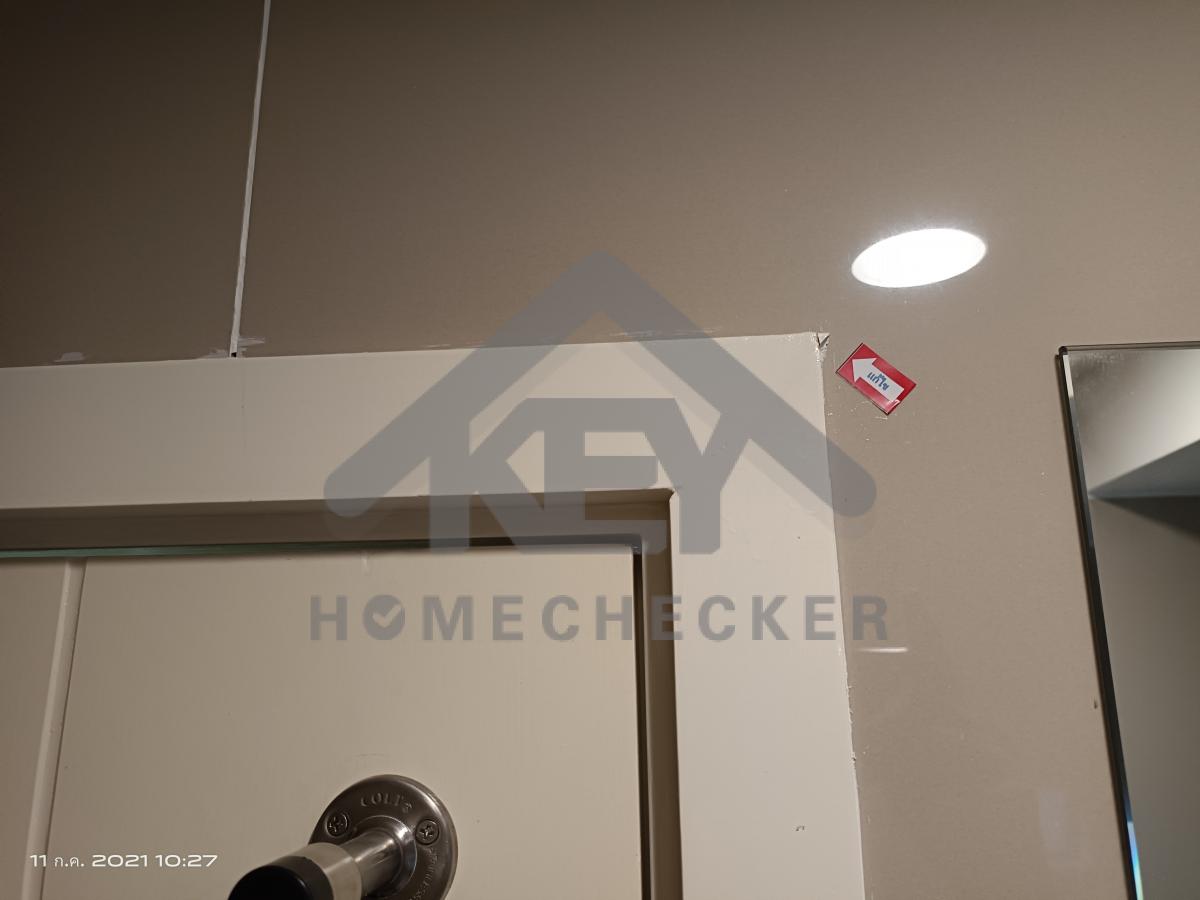

9. งานห้องน้ำชั้น 1 (1)
แก้ไข เก็บงานมุมวงกบประตู
แก้ไข ขอบบานประตูล่างแน่นฝืดติดกระเบื้อง
แก้ไข เก็บงานยาแนวและเก็บสี
แก้ไข เก็บงานยาแนวและเก็บสี
แก้ไข เก็บงานยาแนวและซิลิโคนขอบวงกบประตูตลอดแนว
งานเรียบร้อยดี

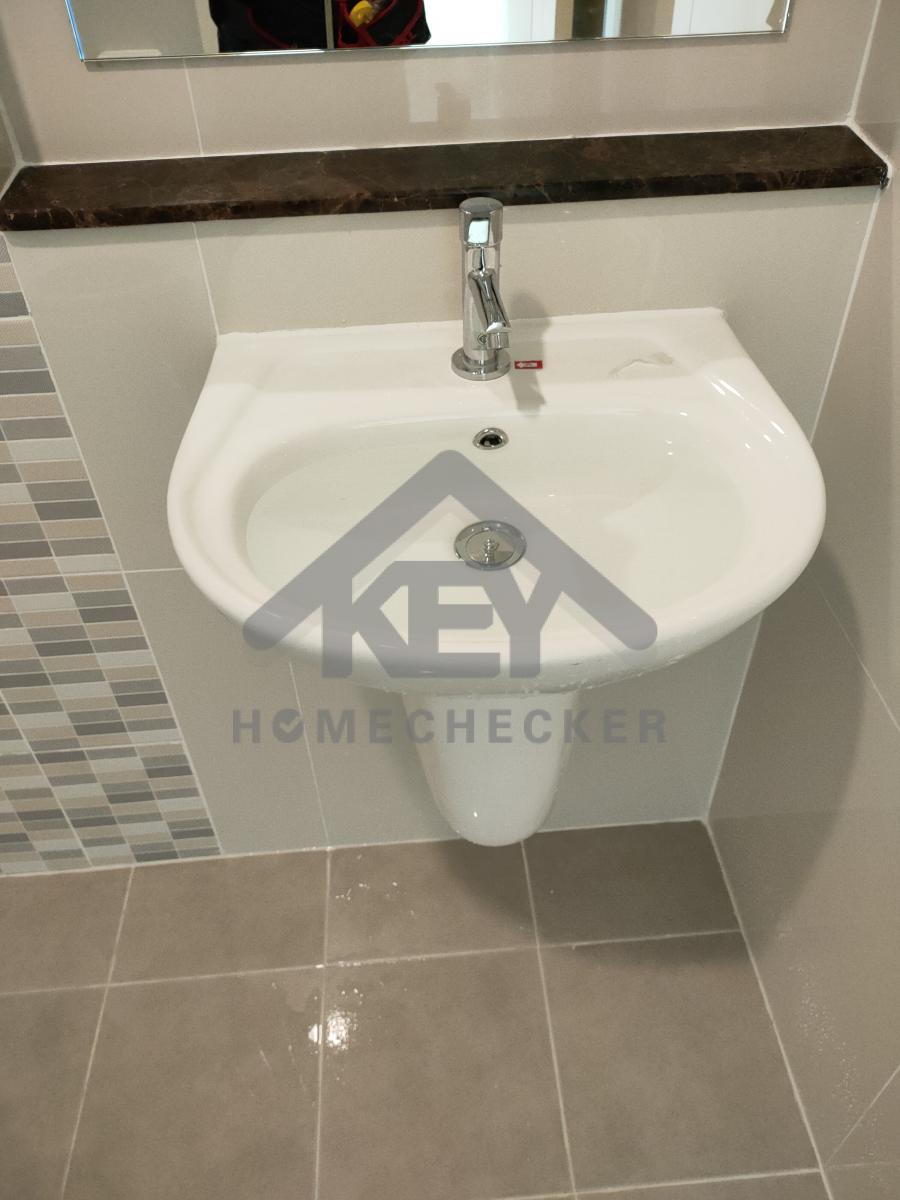

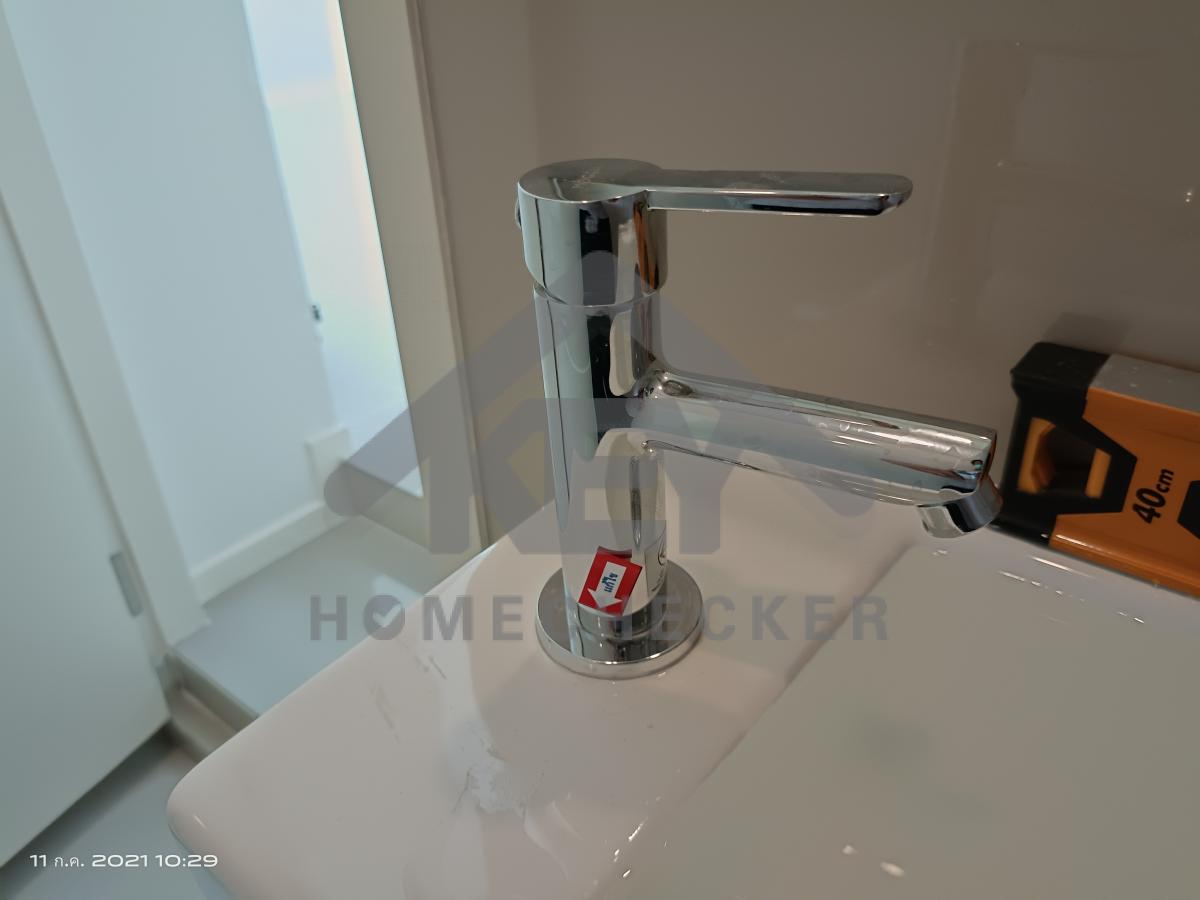

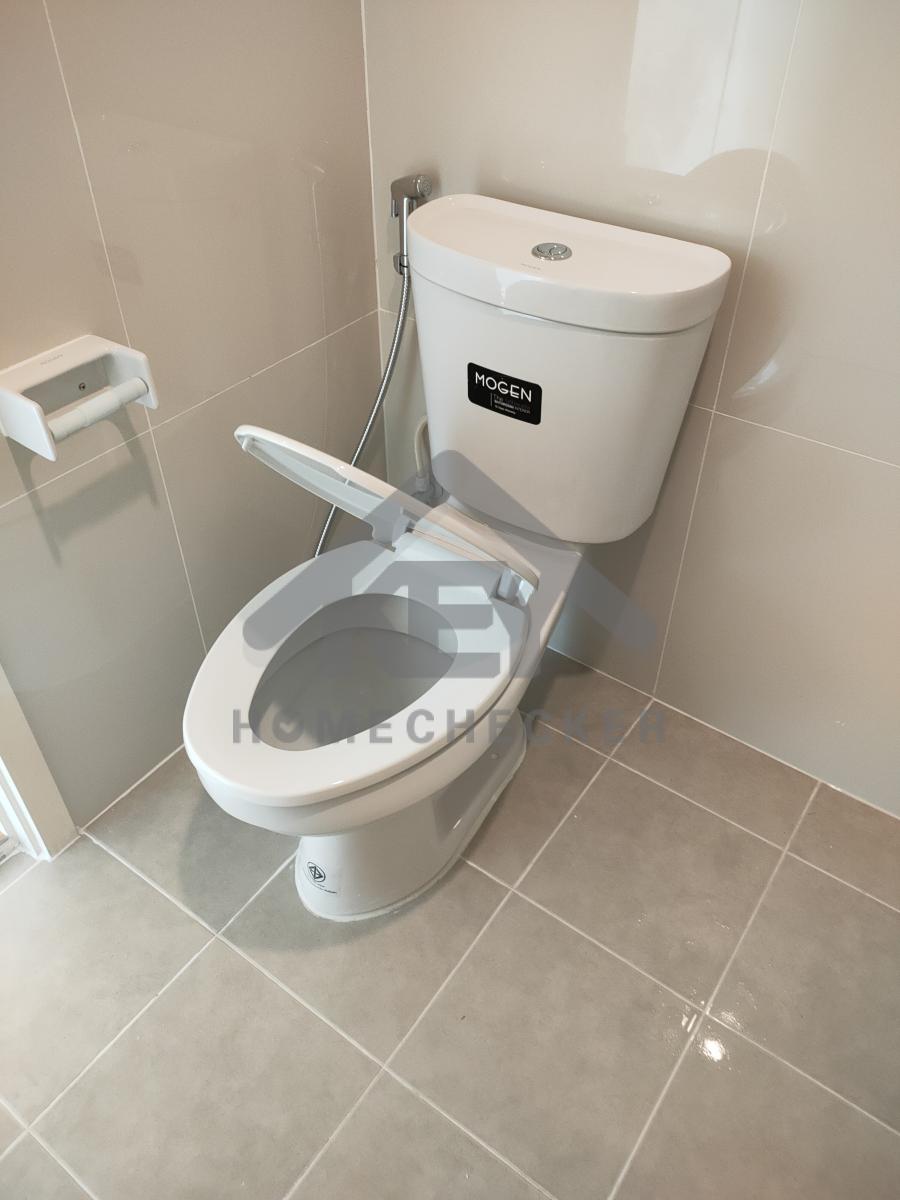

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

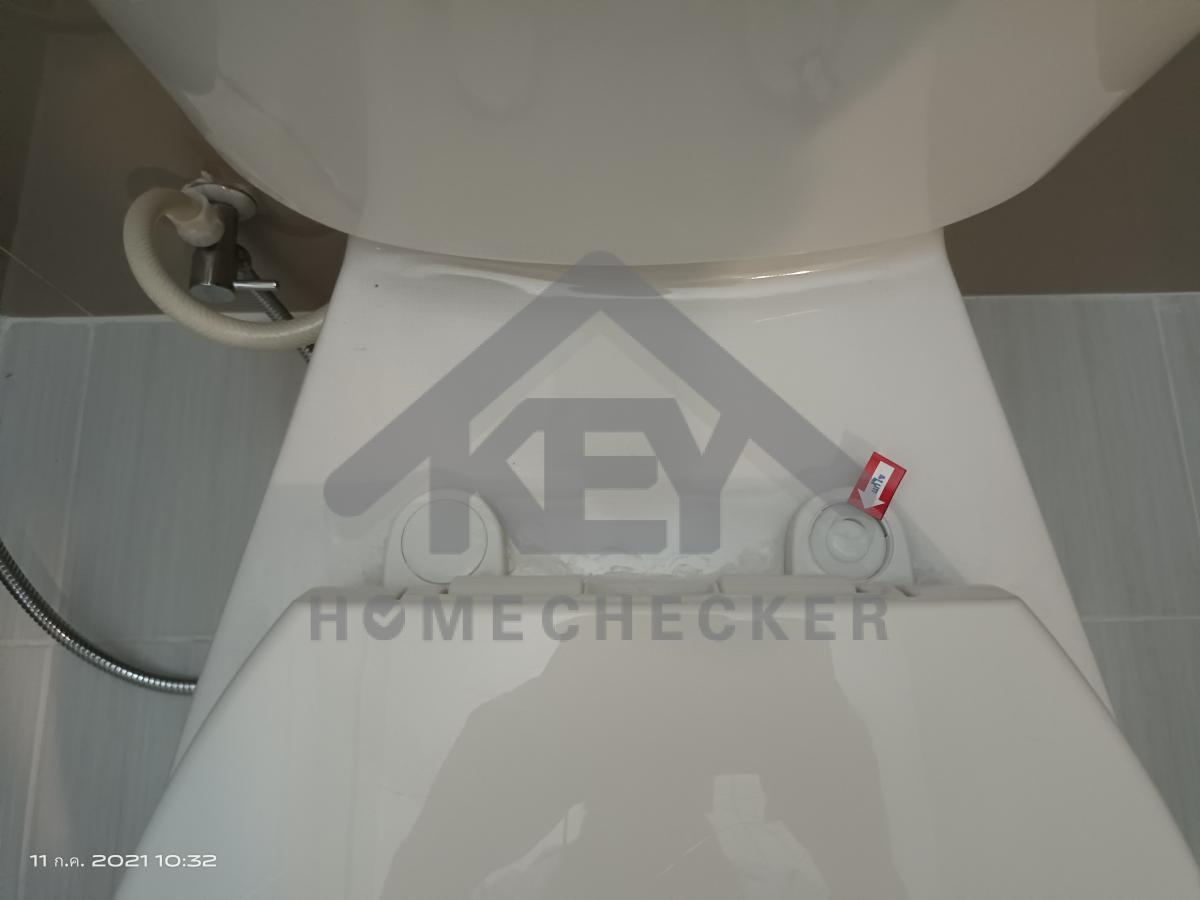

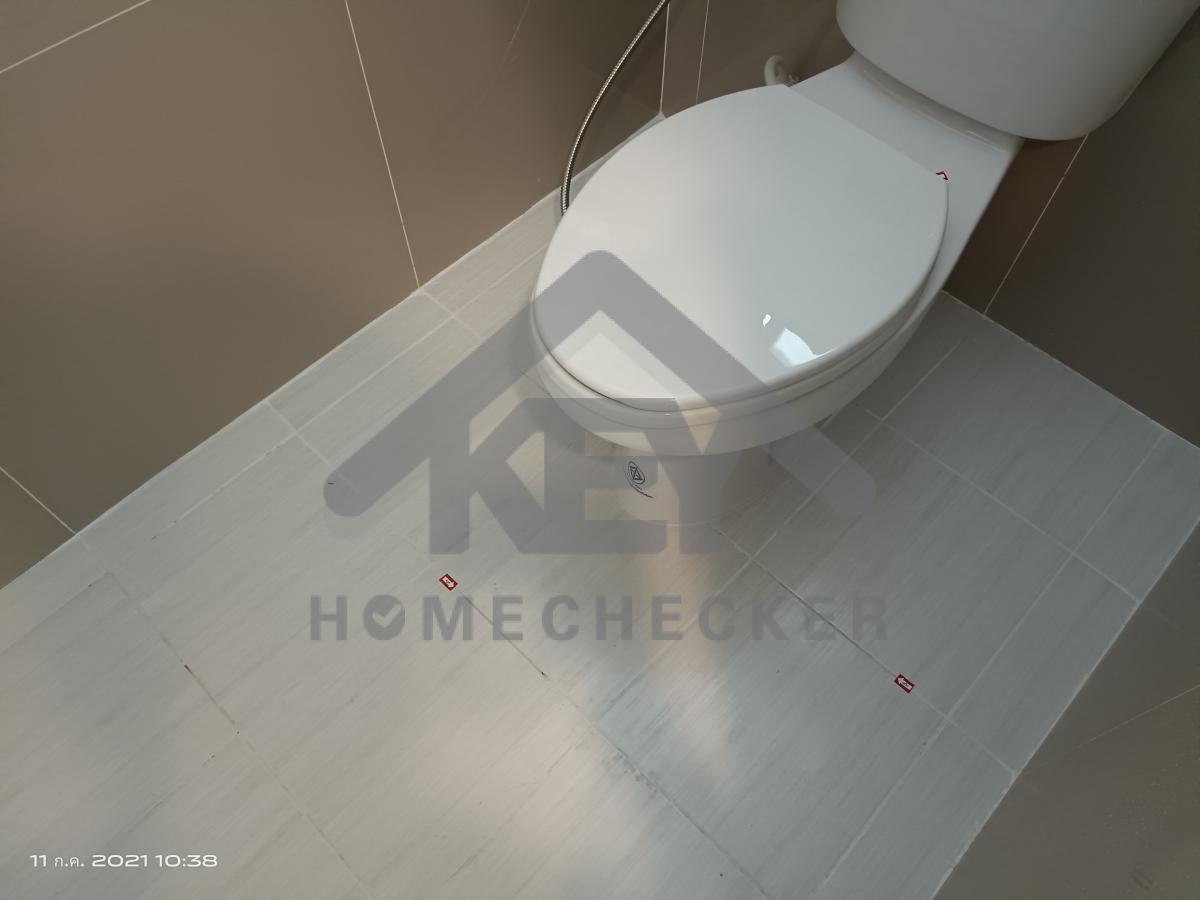

แก้ไข ใส่ตัวปิดหูฝารองนั่งให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนให้เรียบร้อย

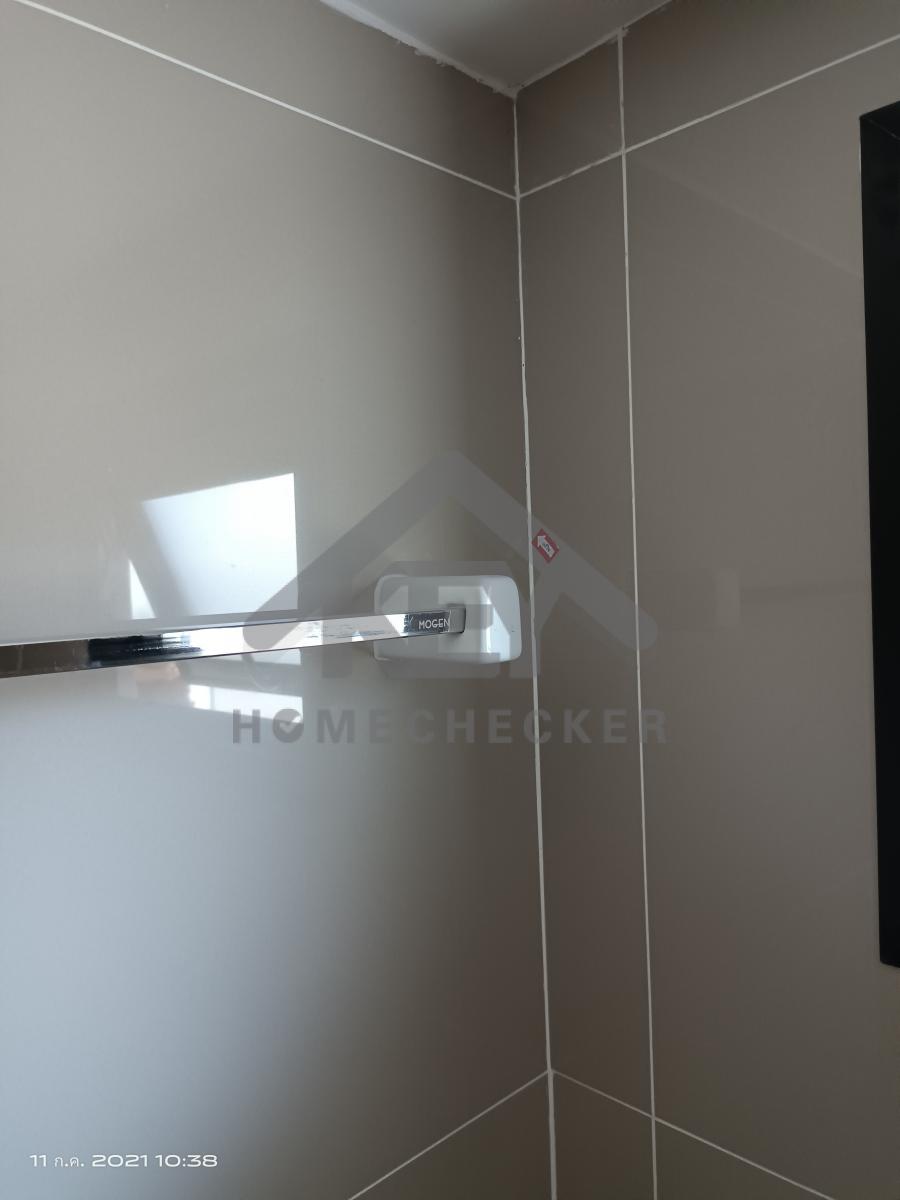

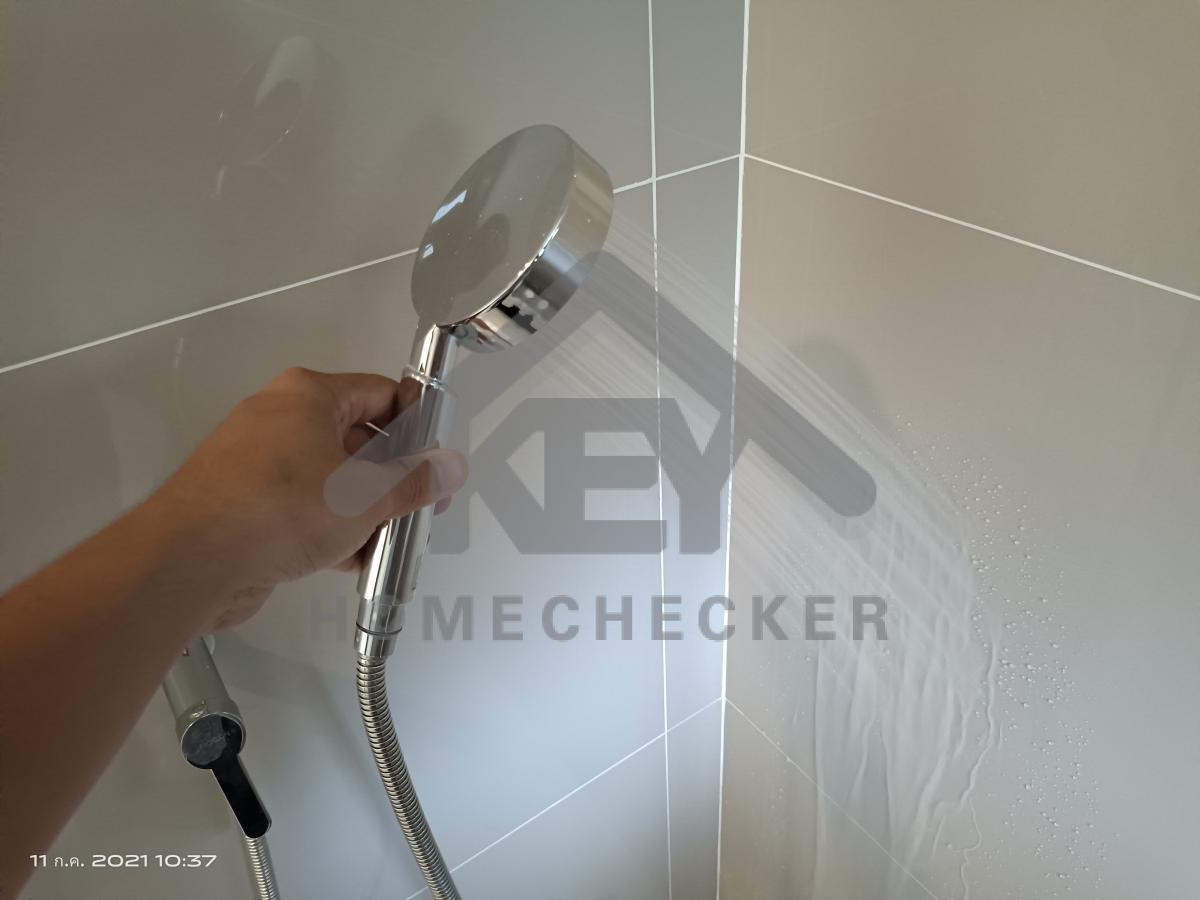

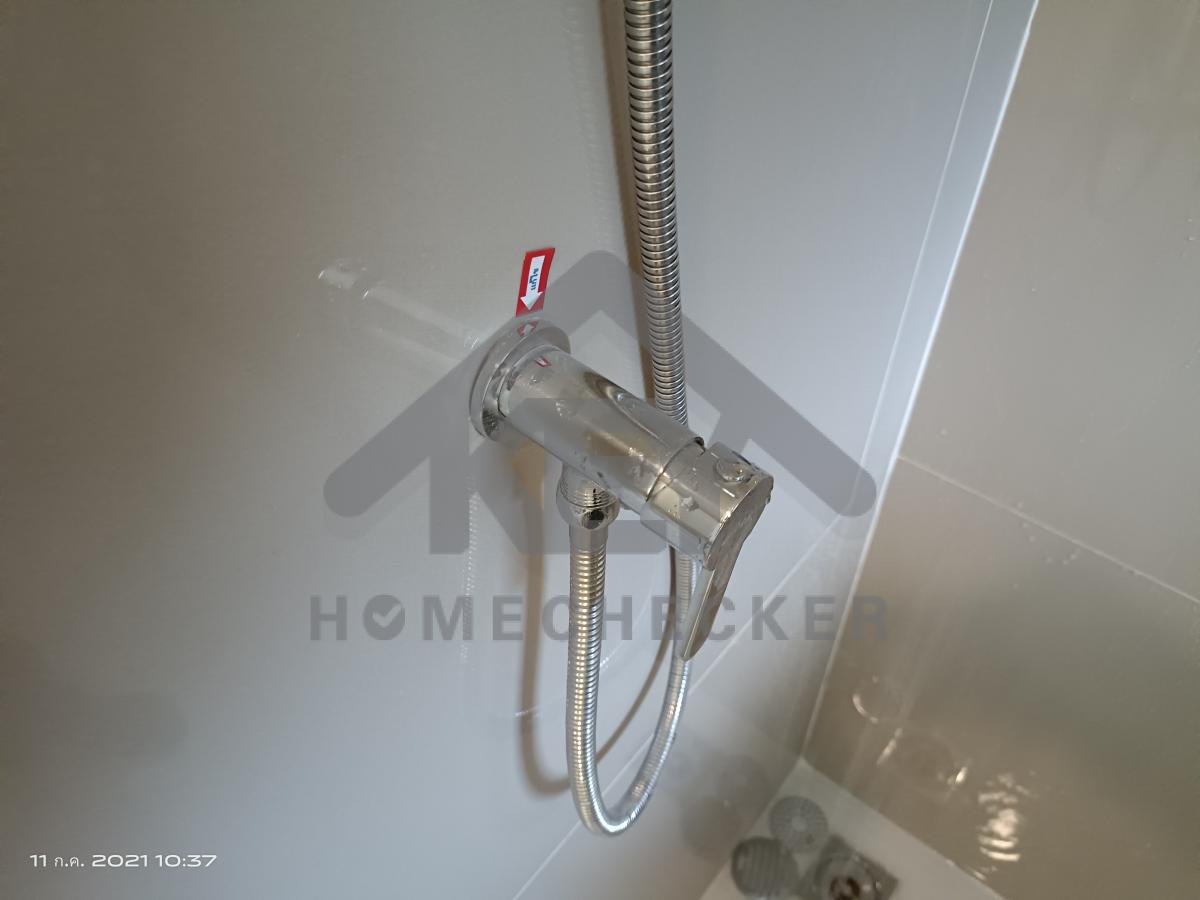

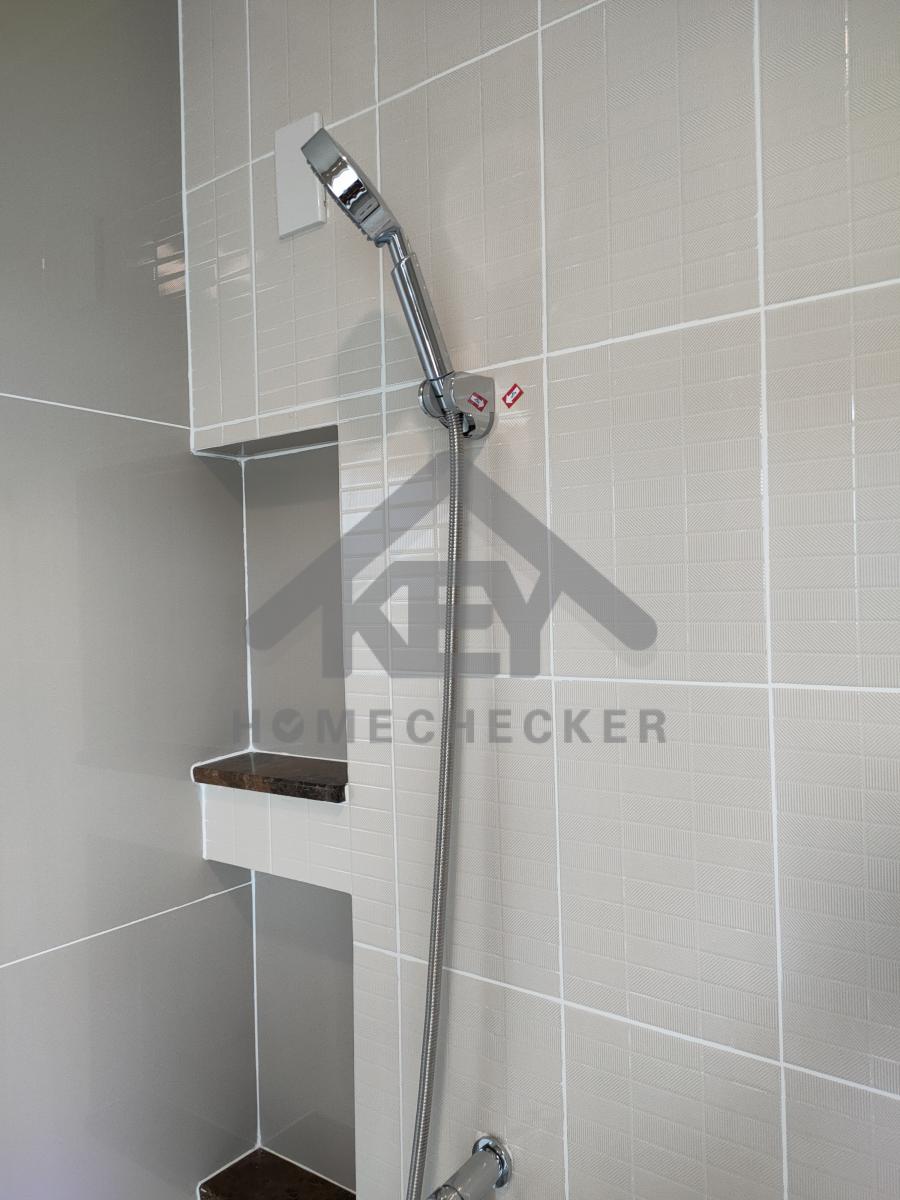

แก้ไข ติดตั้งฝักบัวให้แน่นหนา
งานเรียบร้อยดี

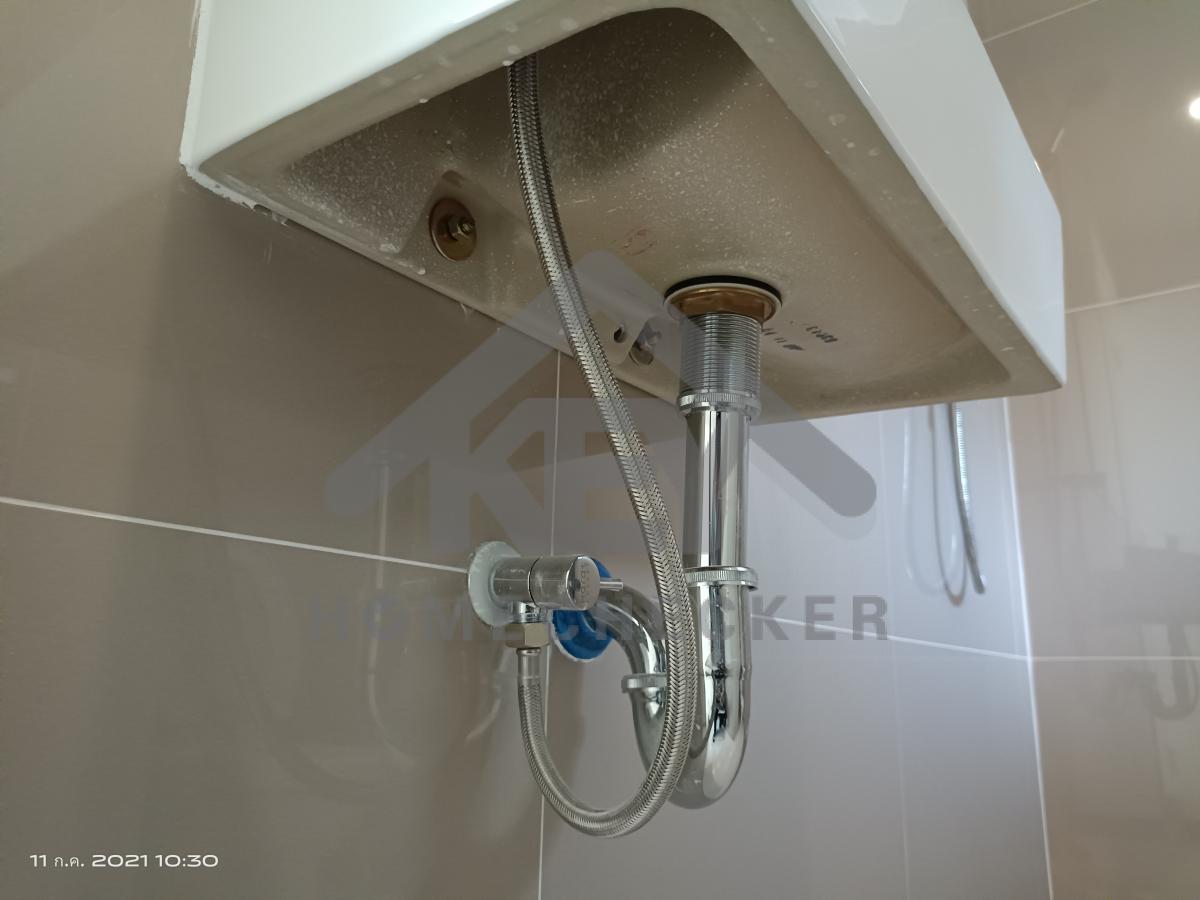

แก้ไข เก็บงานวาล์วน้ำฝักบัว
งานเรียบร้อยดี
แก้ไข กระเบื้องแตกร้าว
แก้ไข เก็บงานยาแนวตลอดแนว
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข ทำความสะอาดเก็บงานยาแนวพื้นห้องน้ำทั้งหมด
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

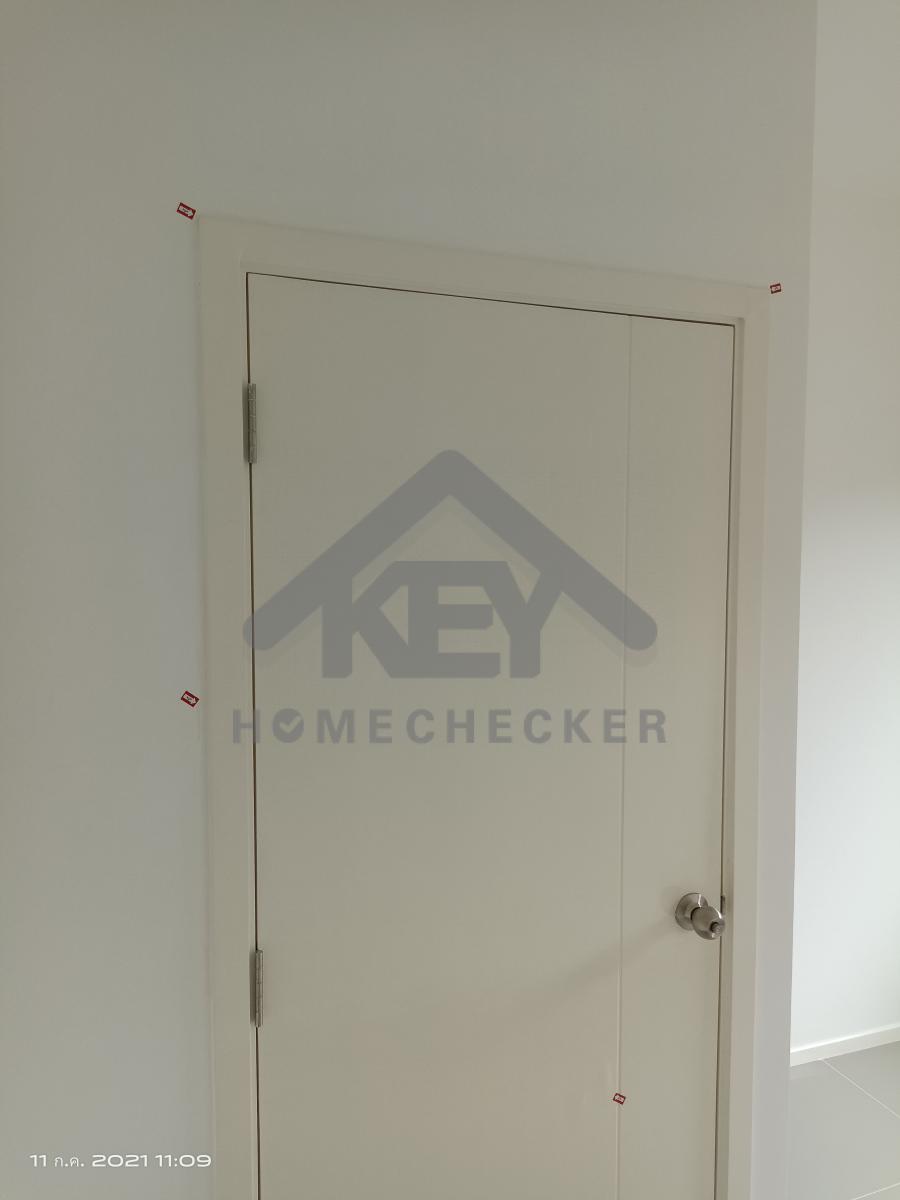

10. งานห้องนอนชั้น 2 (1)
แก้ไขลูกบิดประตูล็อคไม่ได้

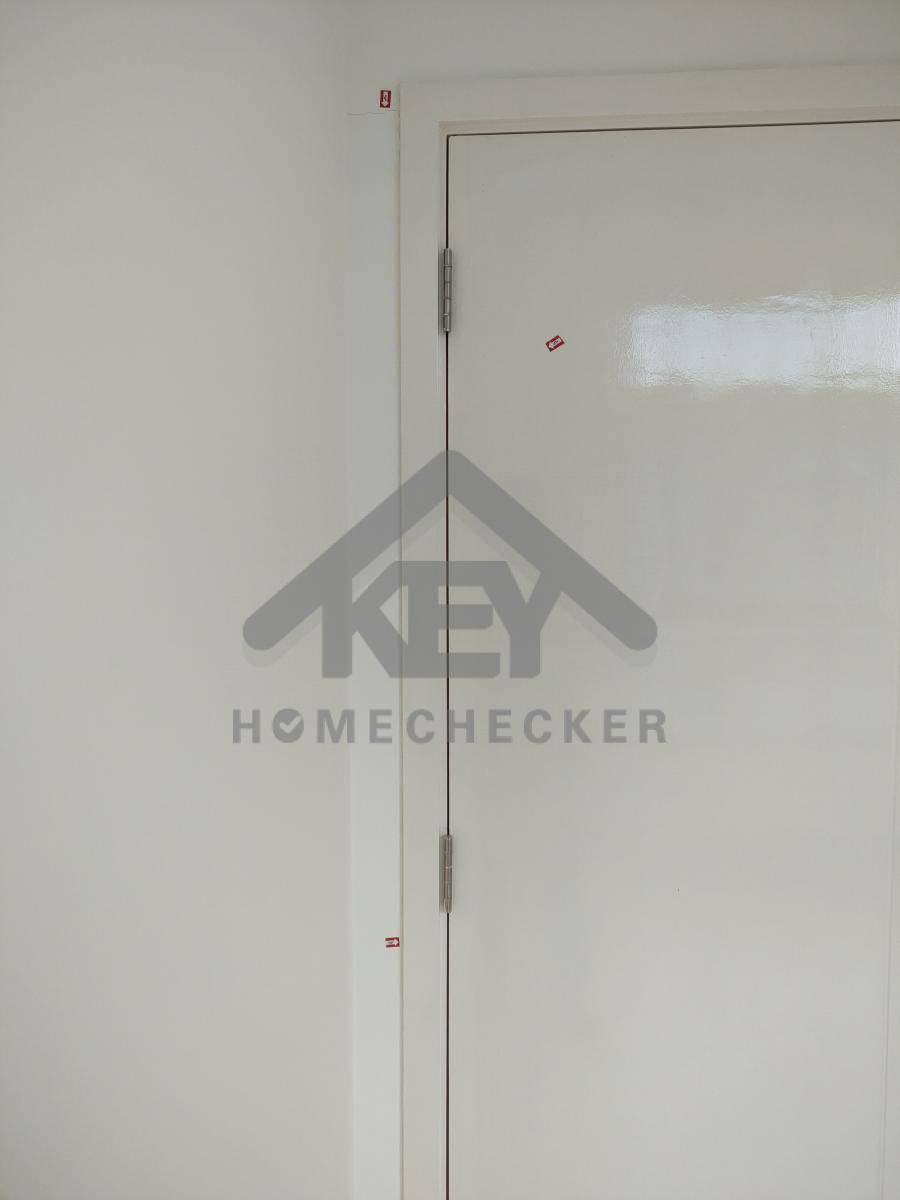

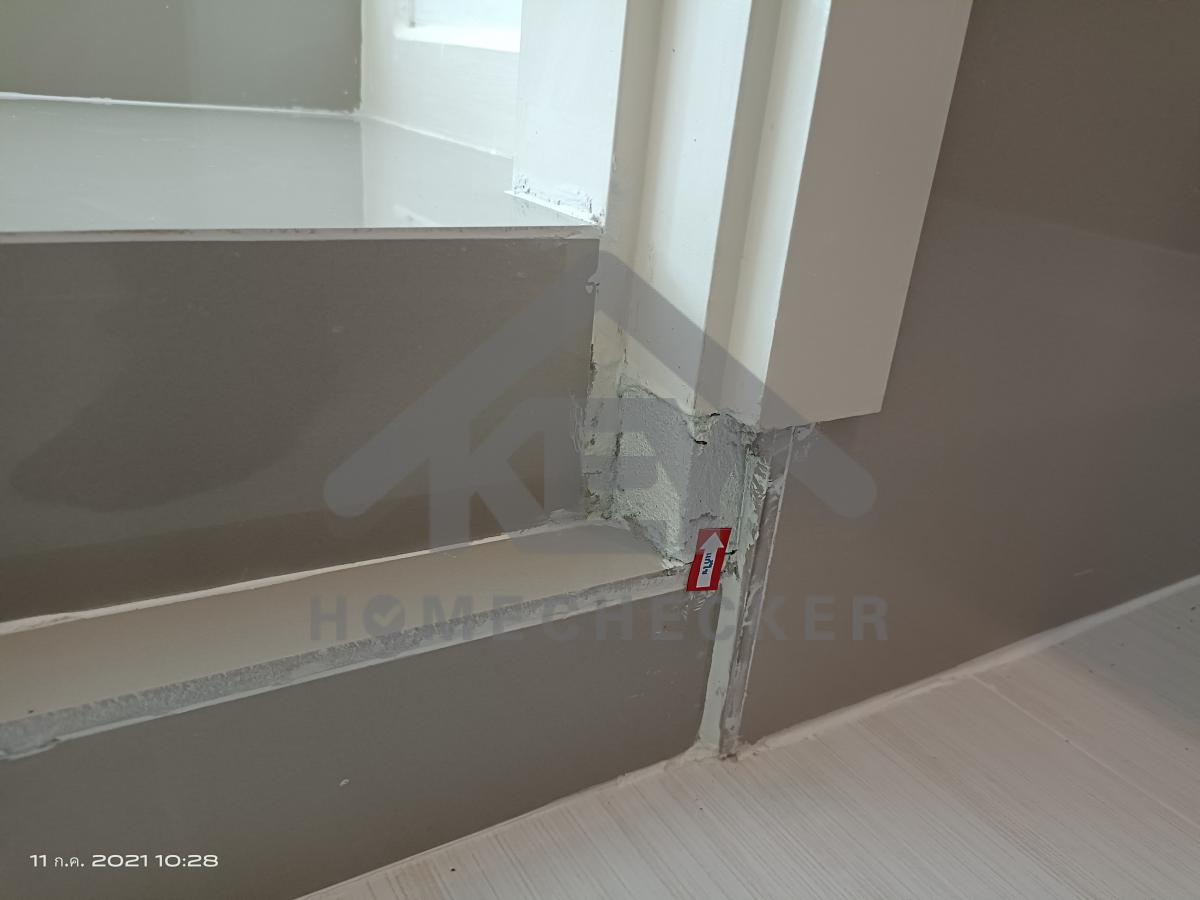

แก้ไขรอยแตกร้าวขอบวงกบประตู

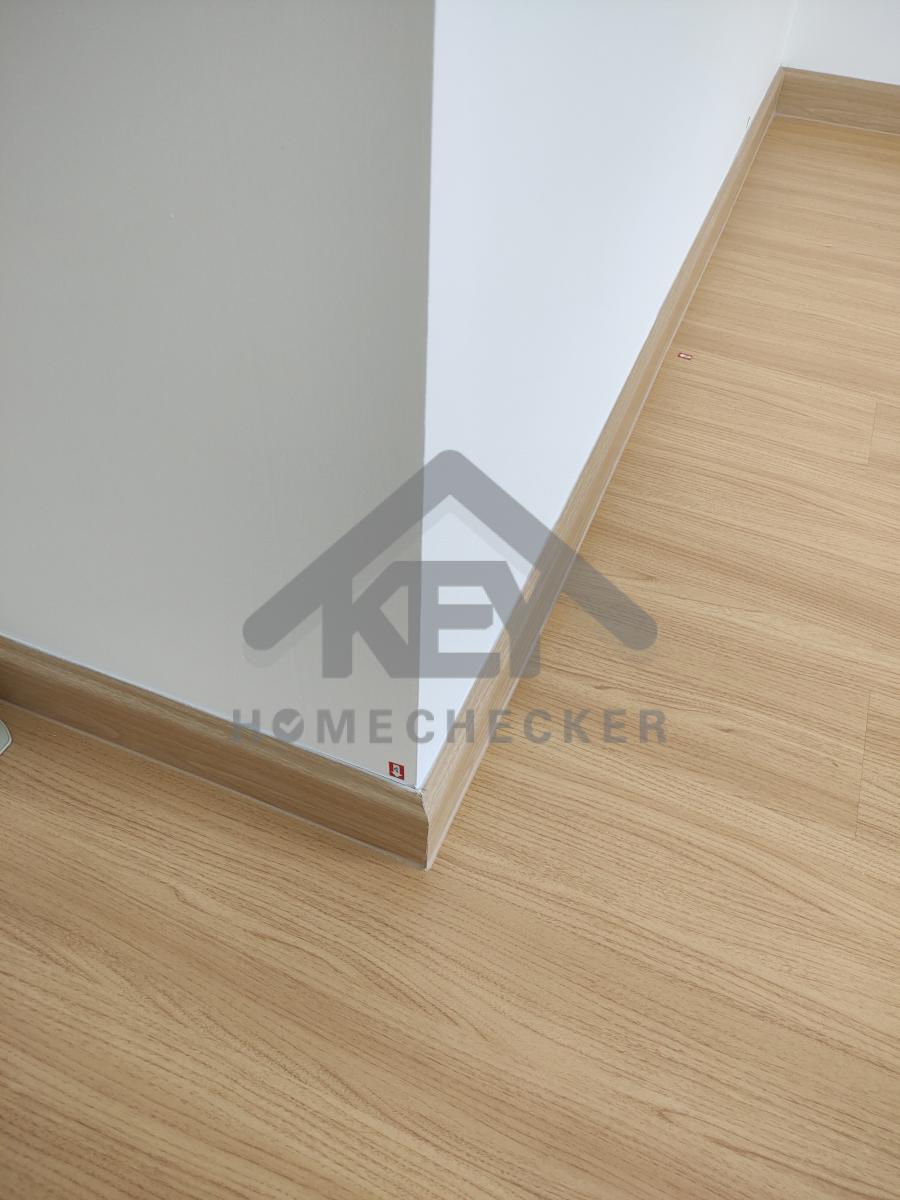

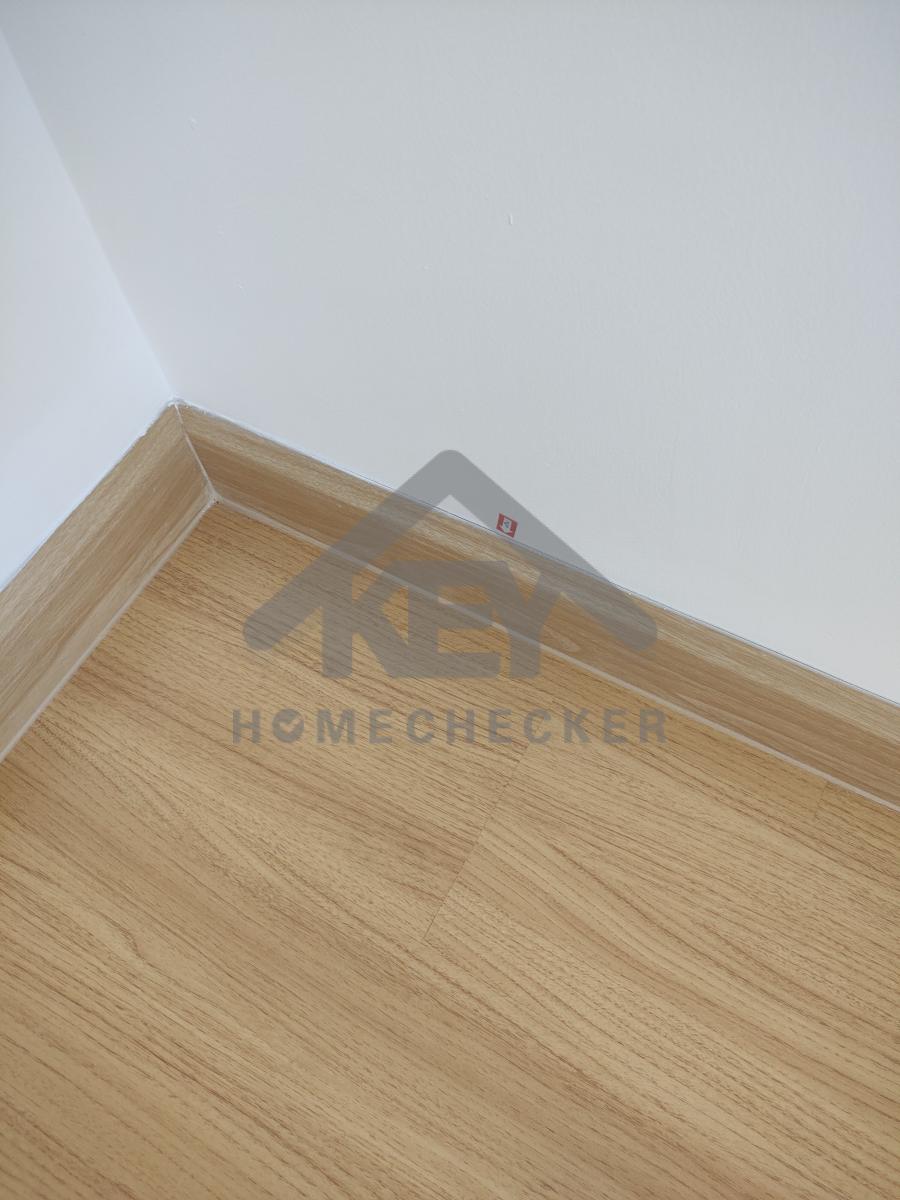

แก้ไขรอยแตกร้าวขอบบัวพื้นกับผนังตลอดแนวรอบห้อง

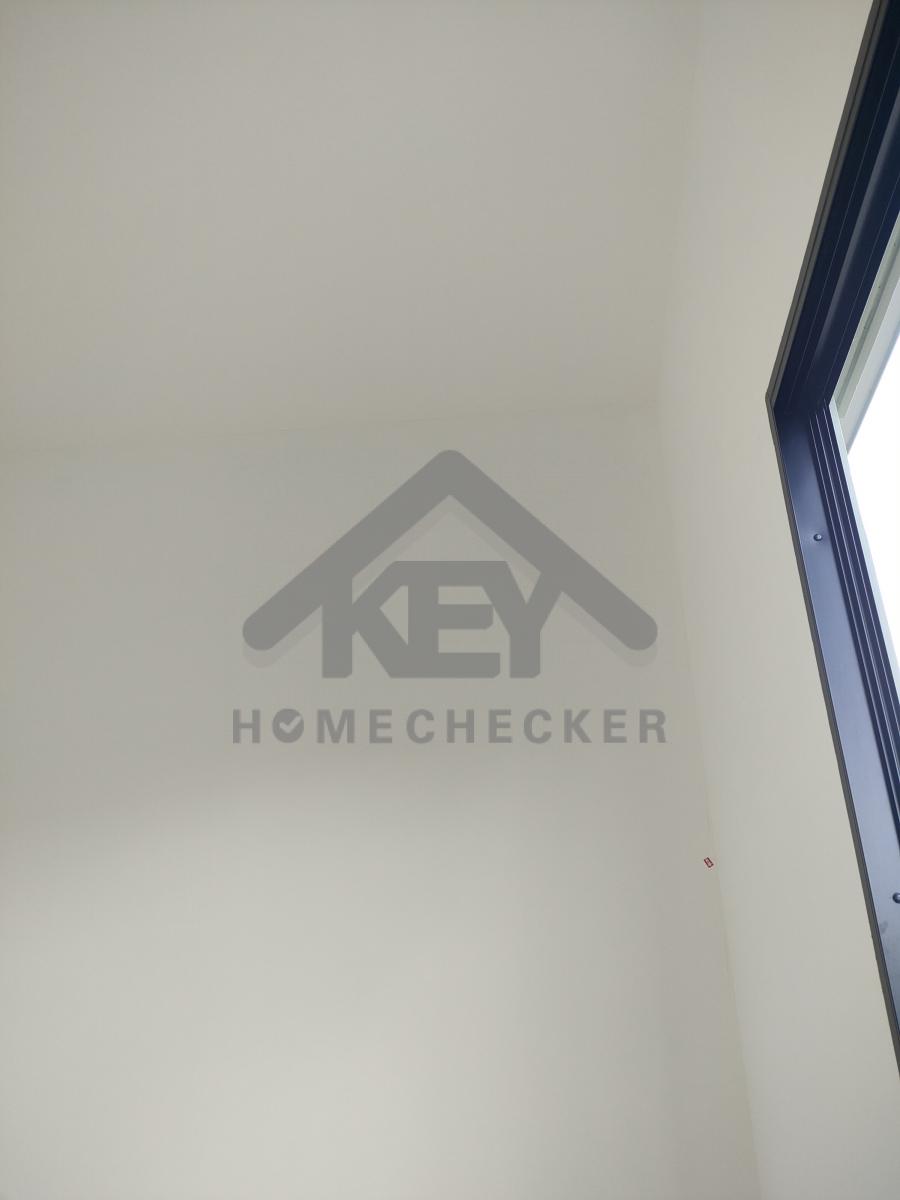

ผนัง งานเรียบร้อยดี

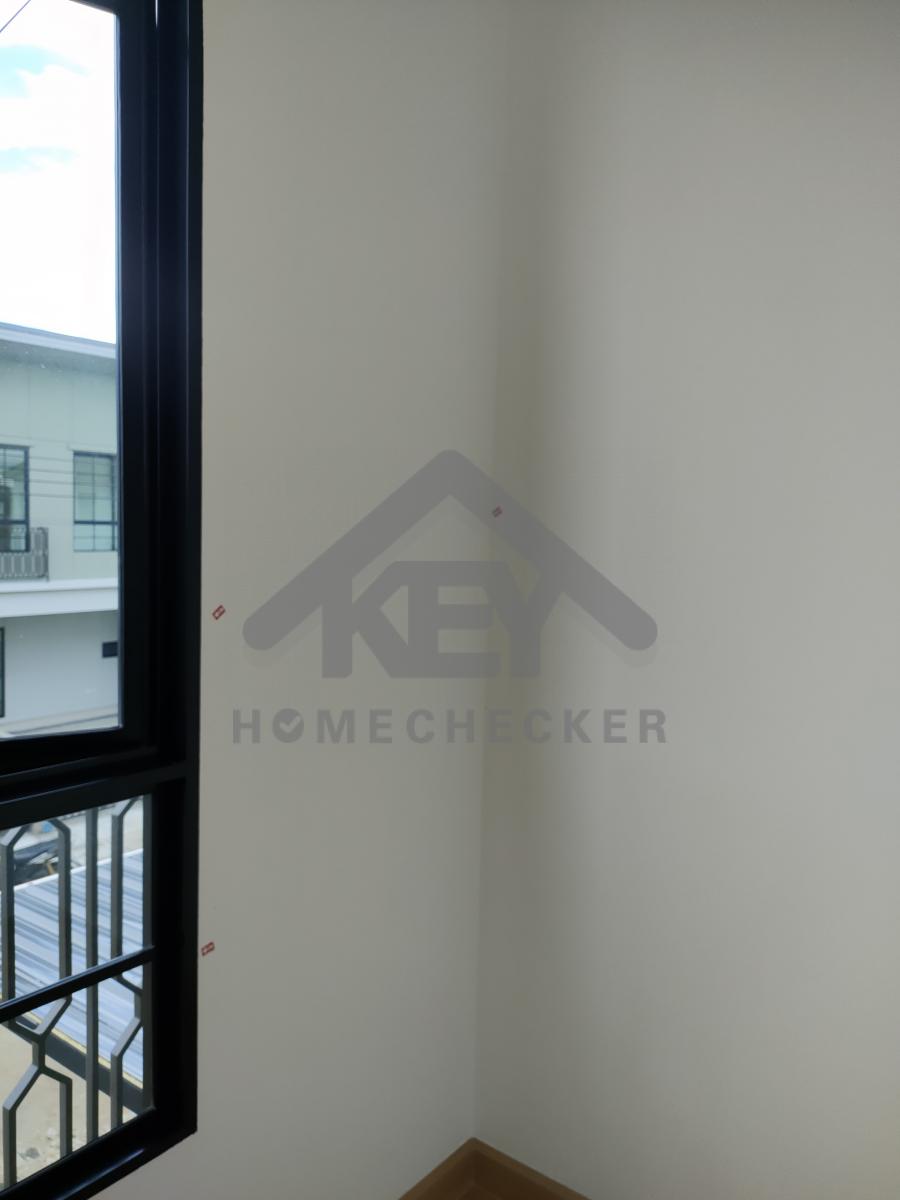

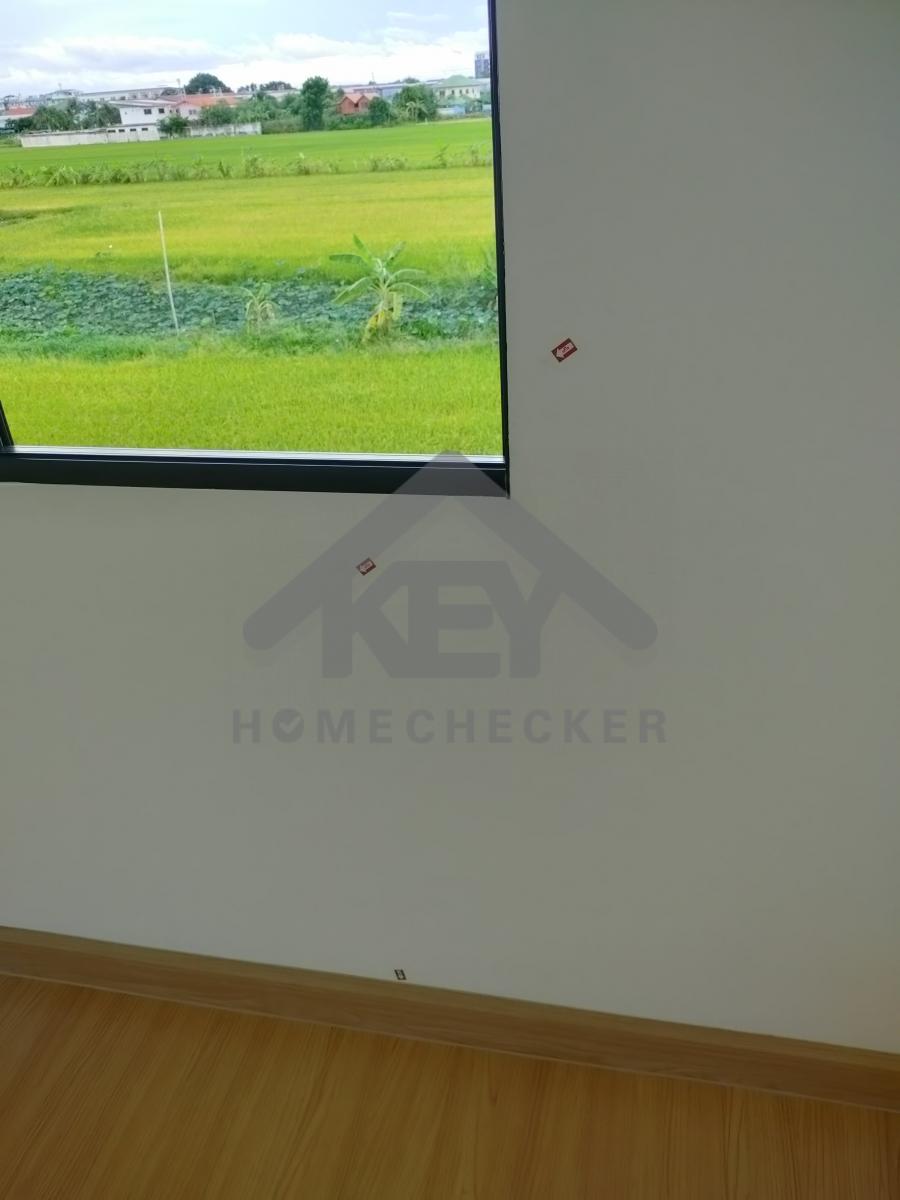

เก็บงานรอยแตกร้าวขอบหน้าต่างบางจุด
ทำความสะอาดบานกระจก
เก็บงานสีผนังบางจุด

หน้าต่างปิดเปิดสะดวก งานเรียบร้อยดี

ฝ้า งานเรียบร้อยดี

พื้น งานเรียบร้อยดี
11. งานห้องนอนชั้น 2 (2)
เก็บสีงานบานประตูบางจุด
เก็บงานรอยแตกร้าวของวงกบบางจุด

แก้ไขรอยแตกร้าวมุมผนังตลอดแนว

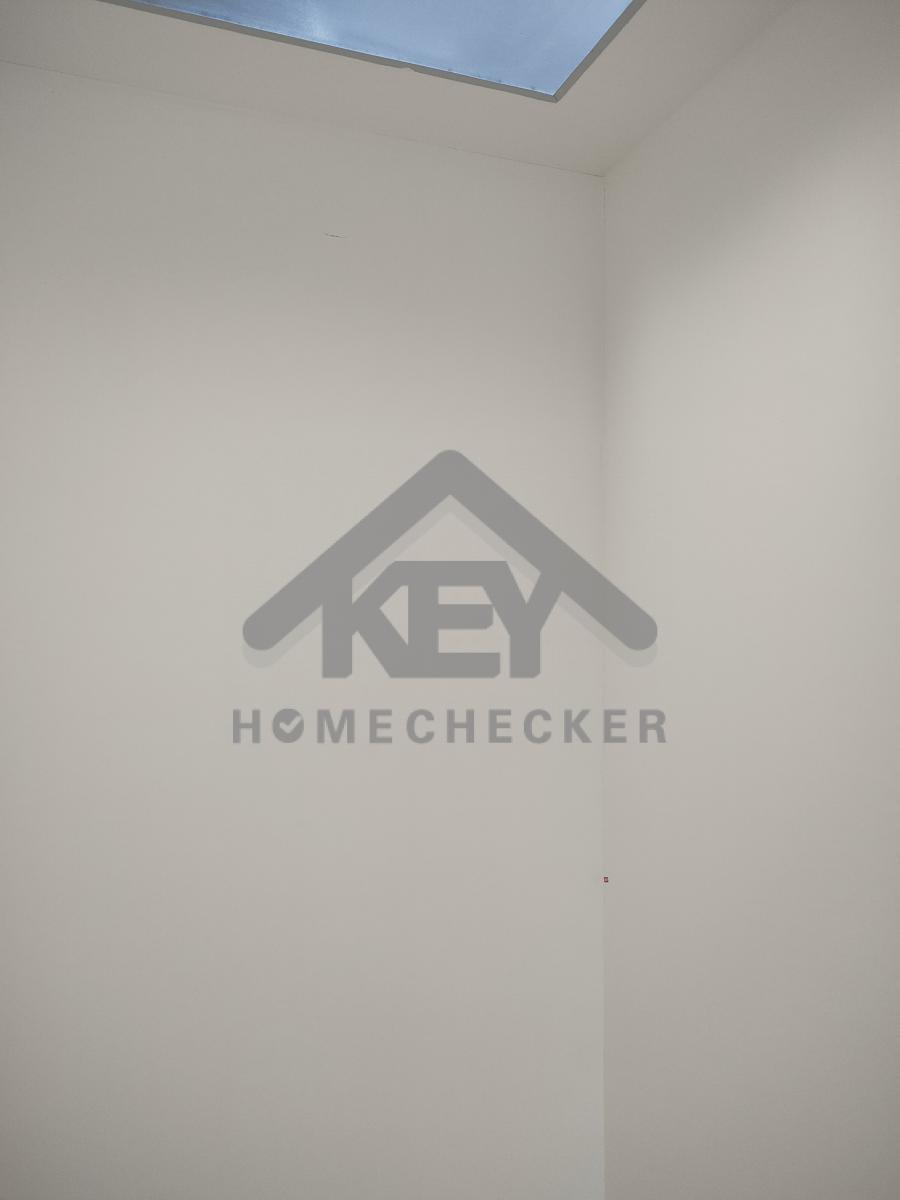

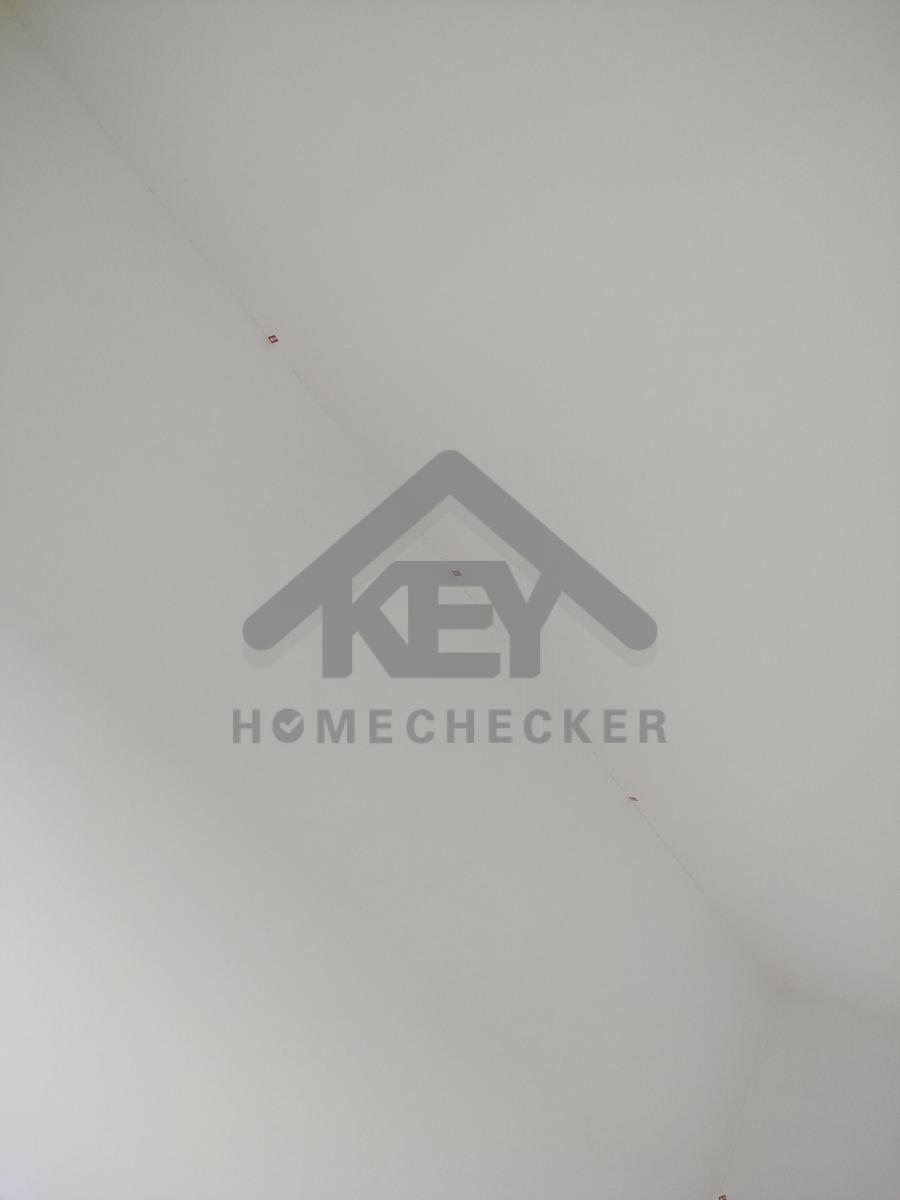

แก้ไขรอยแตกร้าวขอบฝ้ากับผนังตลอดแนว
แก้ไขรอยแตกร้าวมุมผนังตลอดแนว
แก้ไขรอยแตกร้าว บัวพื้นกับผนัง และกับพื้น ตลอดแนวรอบห้อง

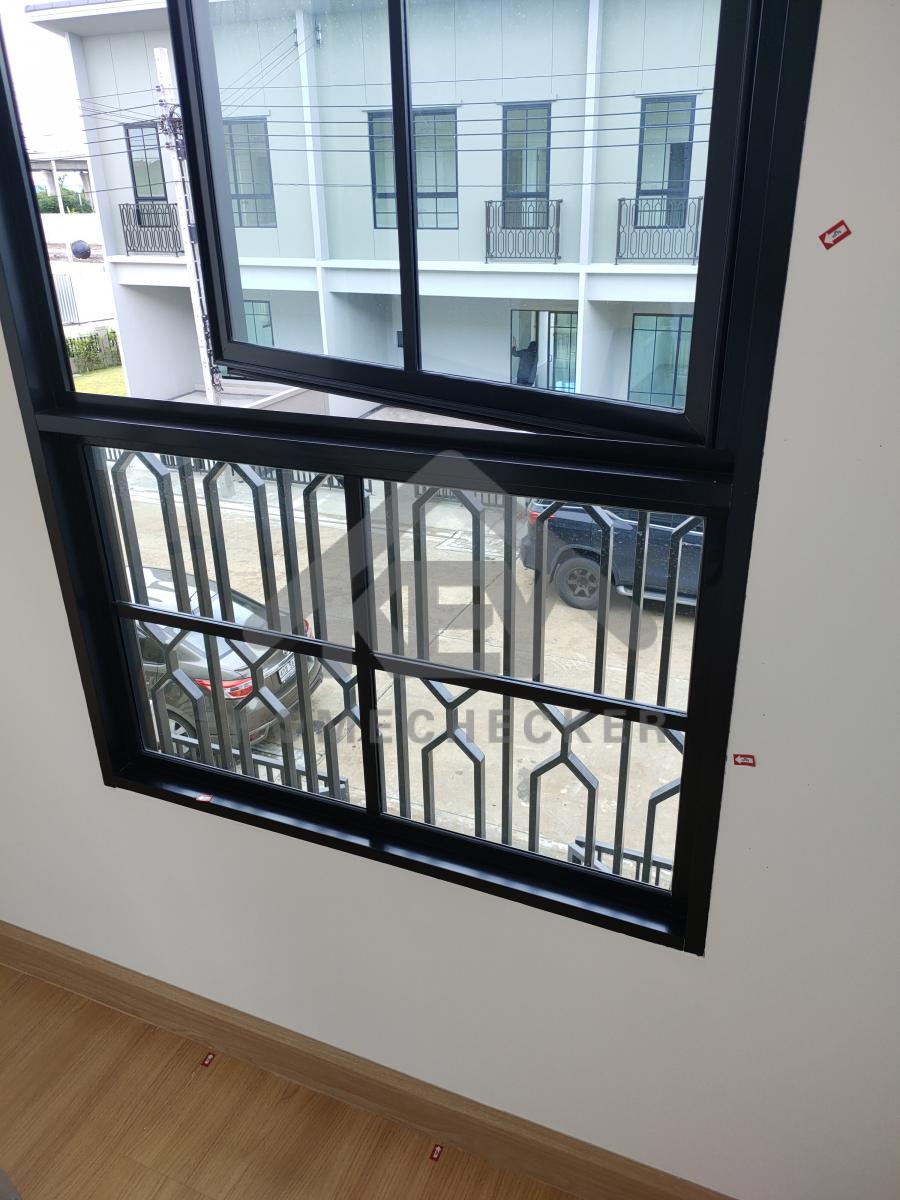

หน้าต่าง งานเรียบร้อยดี
พื้น งานเรียบร้อยดี
ผิวผนัง งานเรียบร้อยดี
ผิวฝ้า งานเรียบร้อยดี
12. งานห้องนอนชั้น 2 (3)
แก้ไขรอยแตกร้าวขอบวงกบมุมผนัง
ทำความสะอาดบานประตู
แก้ไขรอยแตกร้าวขอบวงกบด้านในตลอดแนว
เก็บงานรอยแตกร้าวบัวพื้นกับผนังตลอดแนวรอบห้อง
แก้ไขรอยแตกร้าวมุมผนังตลอดแนวความสูง
แก้ไขยาวแนวไม่เต็มบัวพื้นกับพื้น ตลอดแนวรอบห้อง
แก้ไขรอยแตกร้าวขอบฝ้ากับผนัง
แก้ไขรอยแตกร้าวมุมผนังตลอดแนวความสูง
เก็บงานรอยแตกของวงกบหน้าต่างบางจุด
หน้าต่างเปิดและปิด งานเรียบร้อยดี
แก้ไขหน้าต่างบานเปิด มีเสียงดัง
เก็บงานสีขอบวงกบหน้าต่างบางจุด
เก็บงานสีผนังบางจุด
แก้ไขรอยแตกร้าวมุมผนัง
พื้น งานเรียบร้อยดี
แก้ไขรอยแตกร้าว ขอบฝ้ากับผนังตลอดแนวรอบห้อง

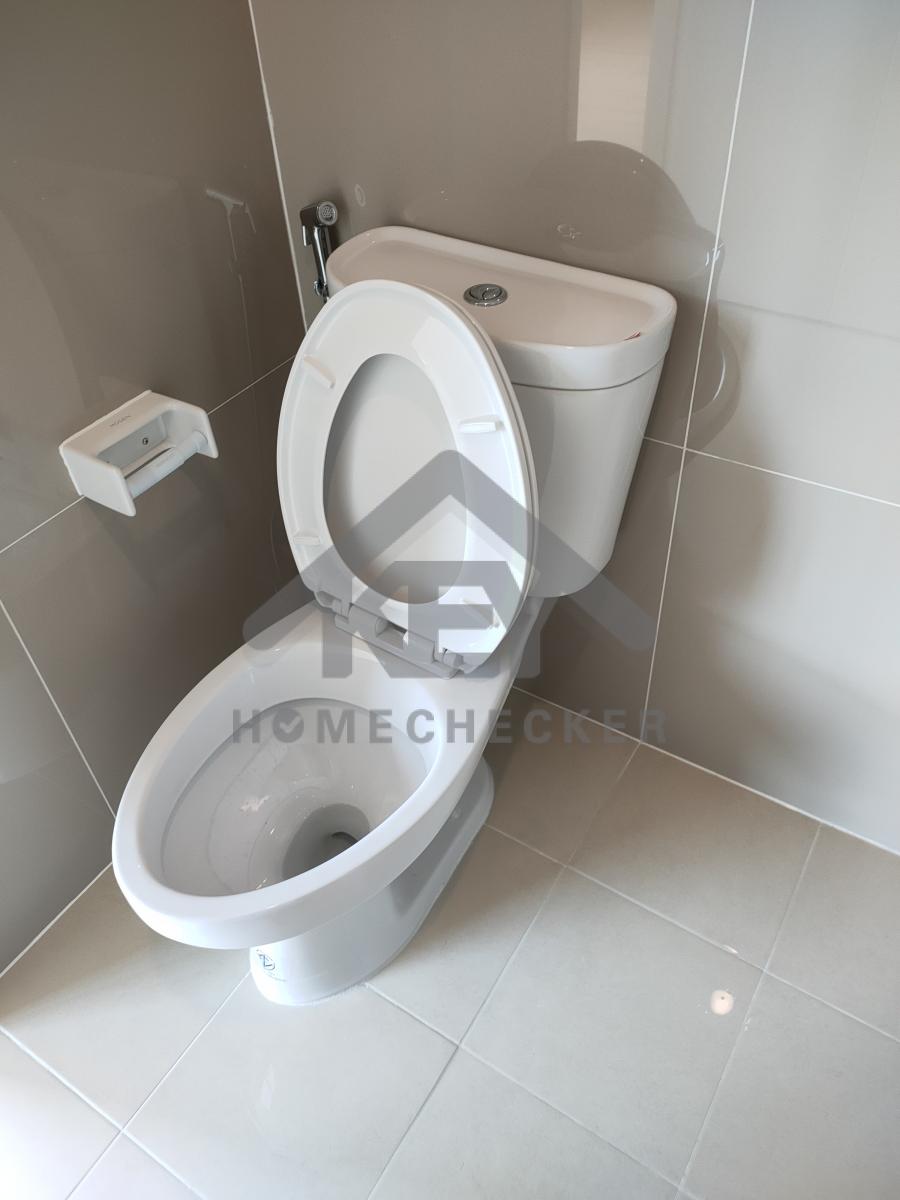

13. งานห้องน้ำชั้น 2 (1)

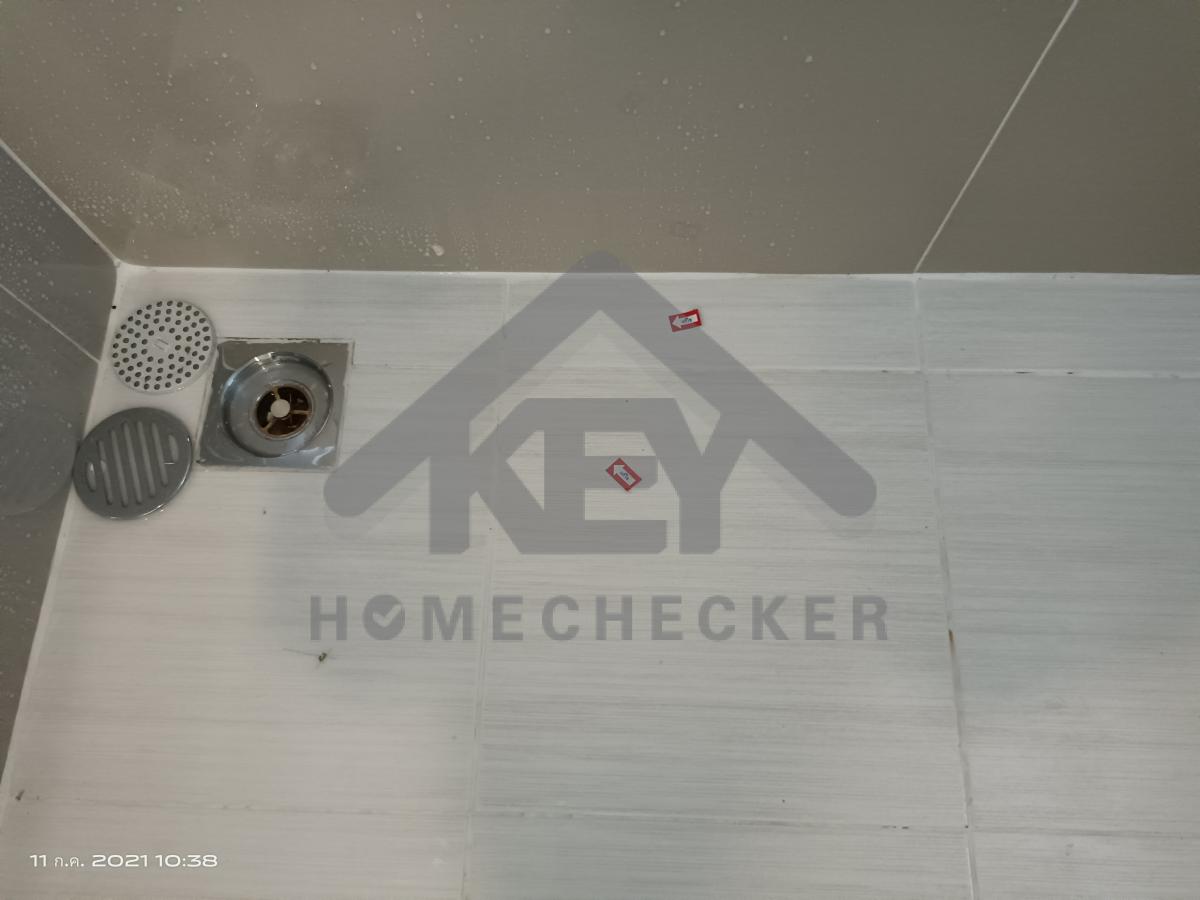

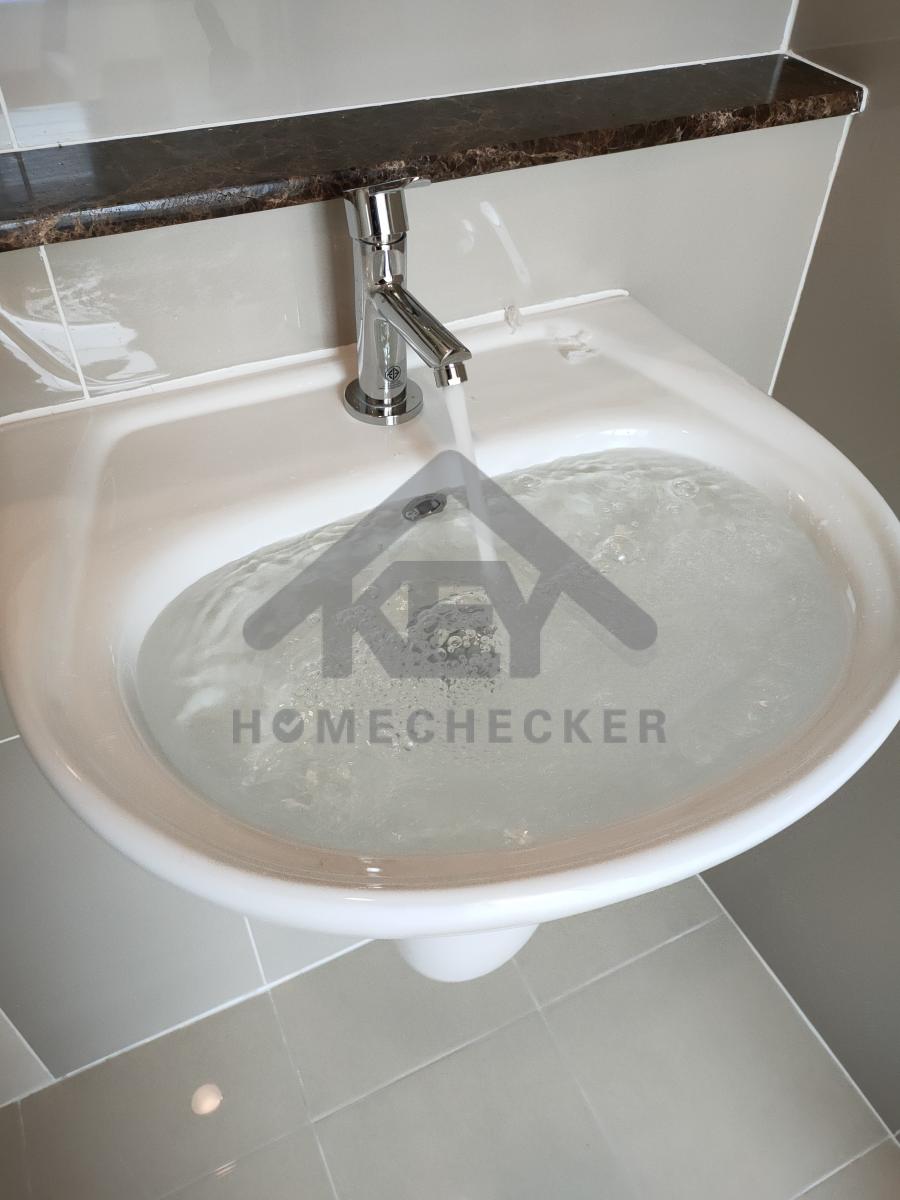

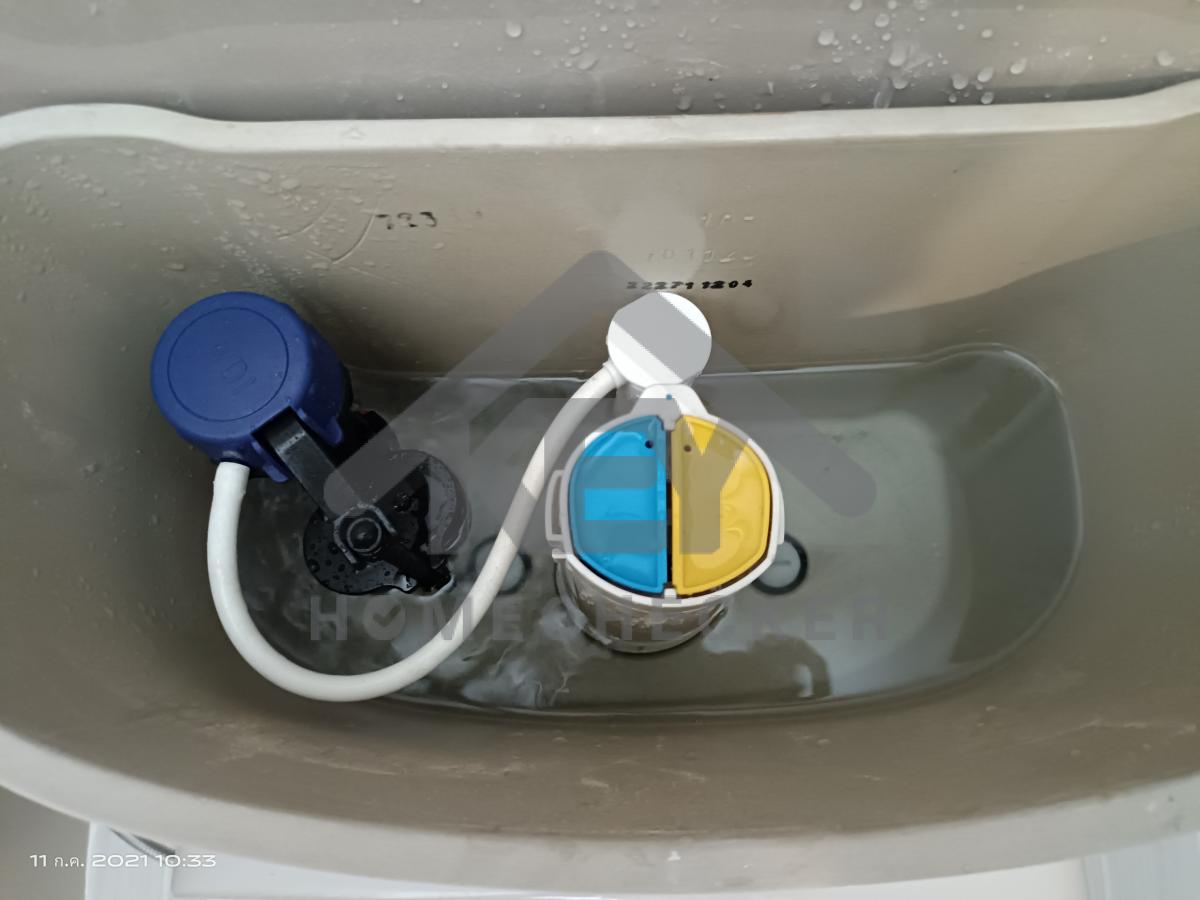

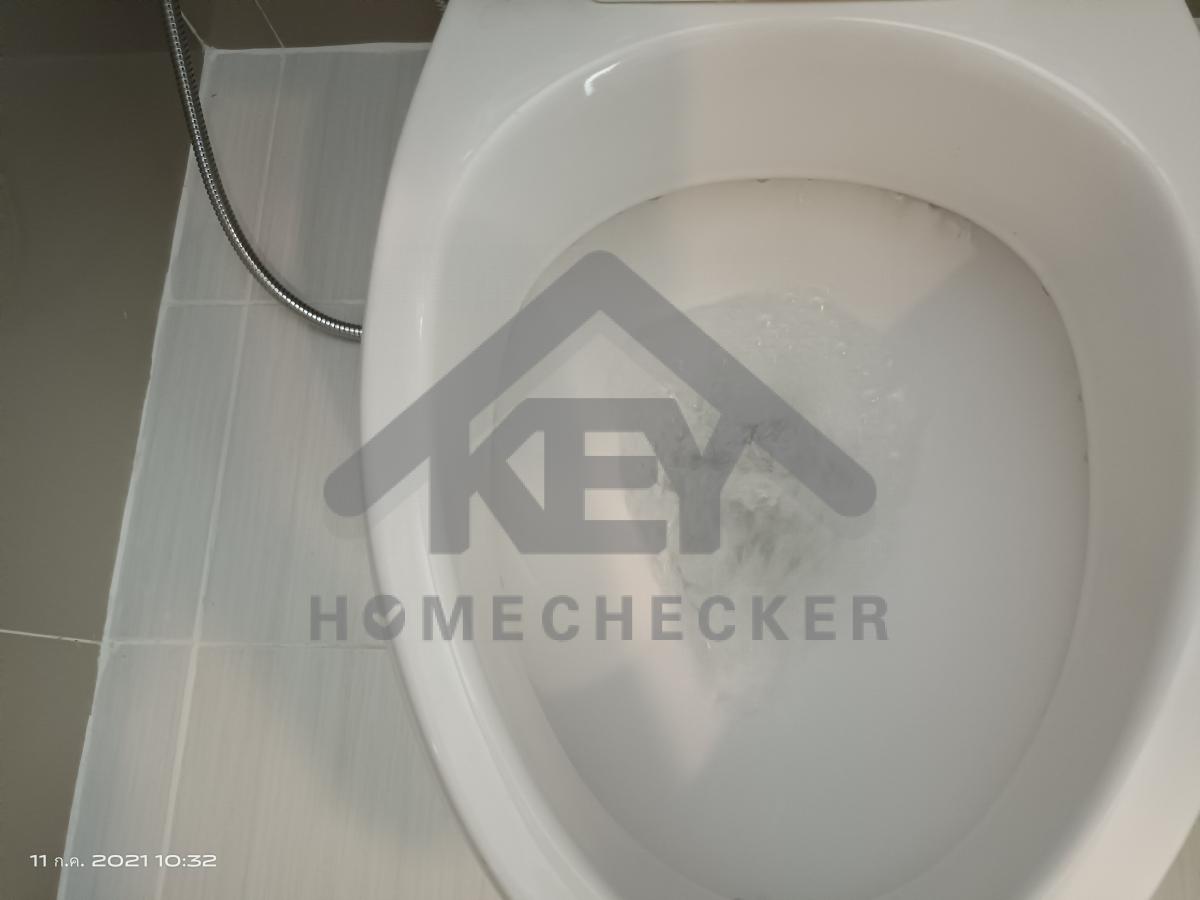

ทดสอบขังน้ำ งานเรียบร้อยดี
อ่างระบายน้ำล้น งานเรียบร้อยดี

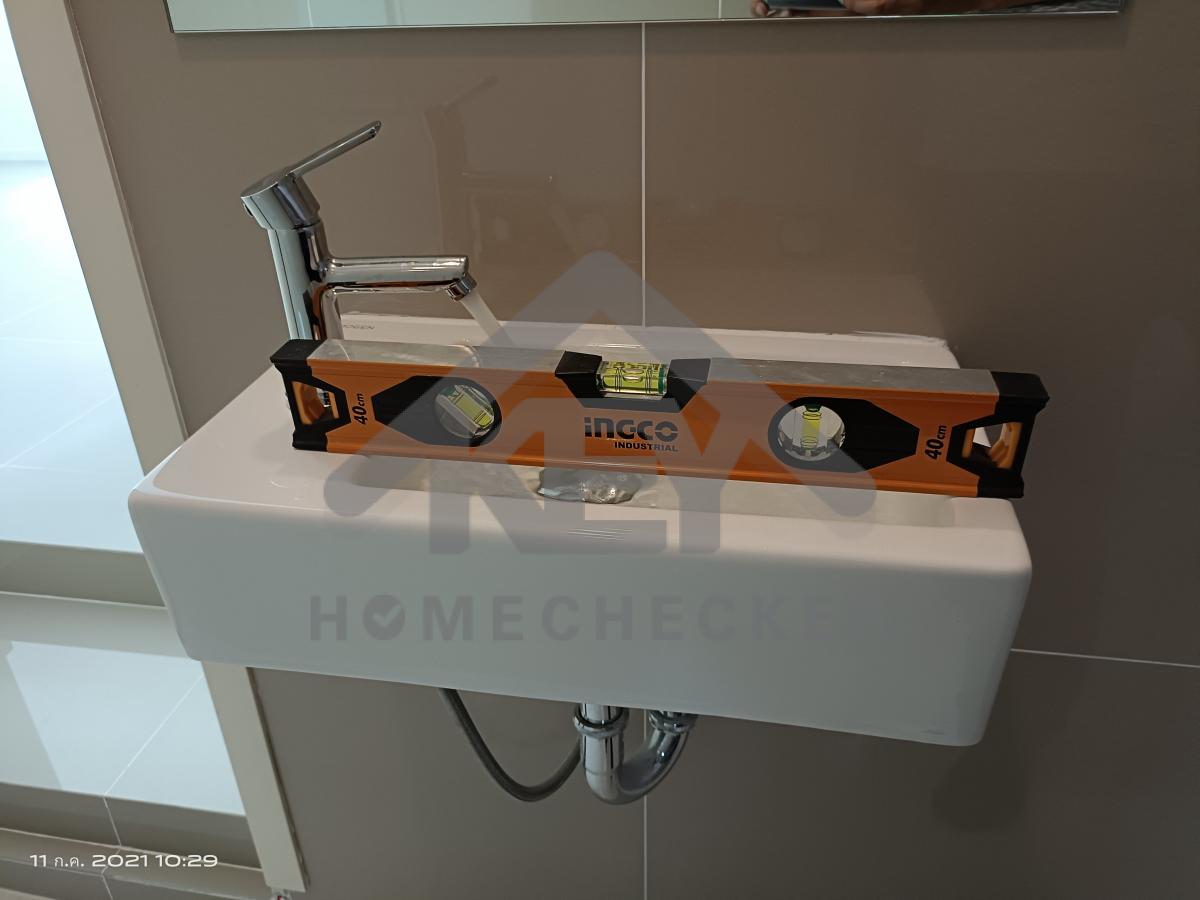

แก้ไขก๊อกให้แน่น
กระจก งานเรียบร้อยดี

แก้ไขขาฝักบัวให้แน่น
ยึดหม้อน้ำให้แน่น

สายฉีดชำระ งานเรียบร้อยดี
ที่ใส่กระดาษ งานเรียบร้อยดี

เก็บงานยาแนวขาราวแขวนผ้า
เก็บงานสีขอบวงกบบางจุด

ประตูปิดเปิด งานเรียบร้อยดี

พื้นแน่นหนา งานเรียบร้อยดี

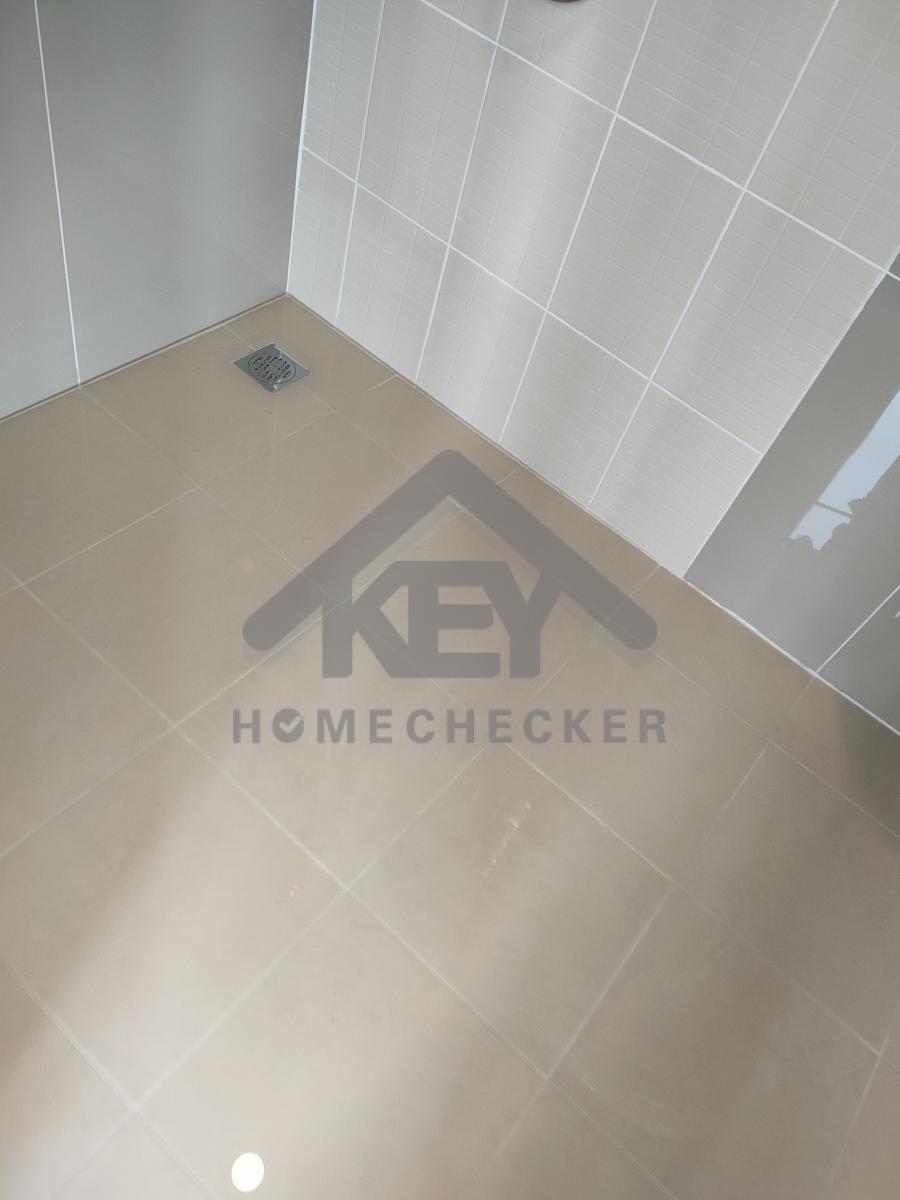

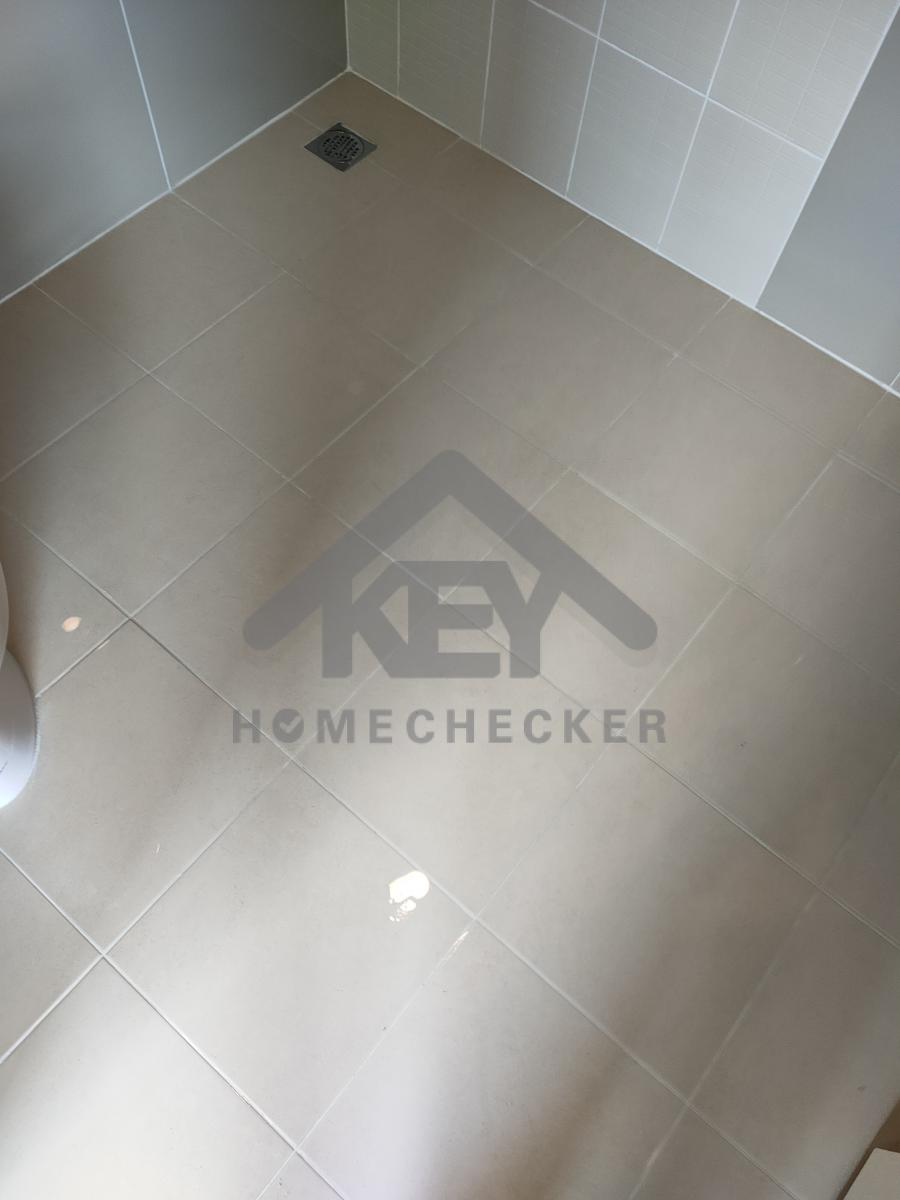

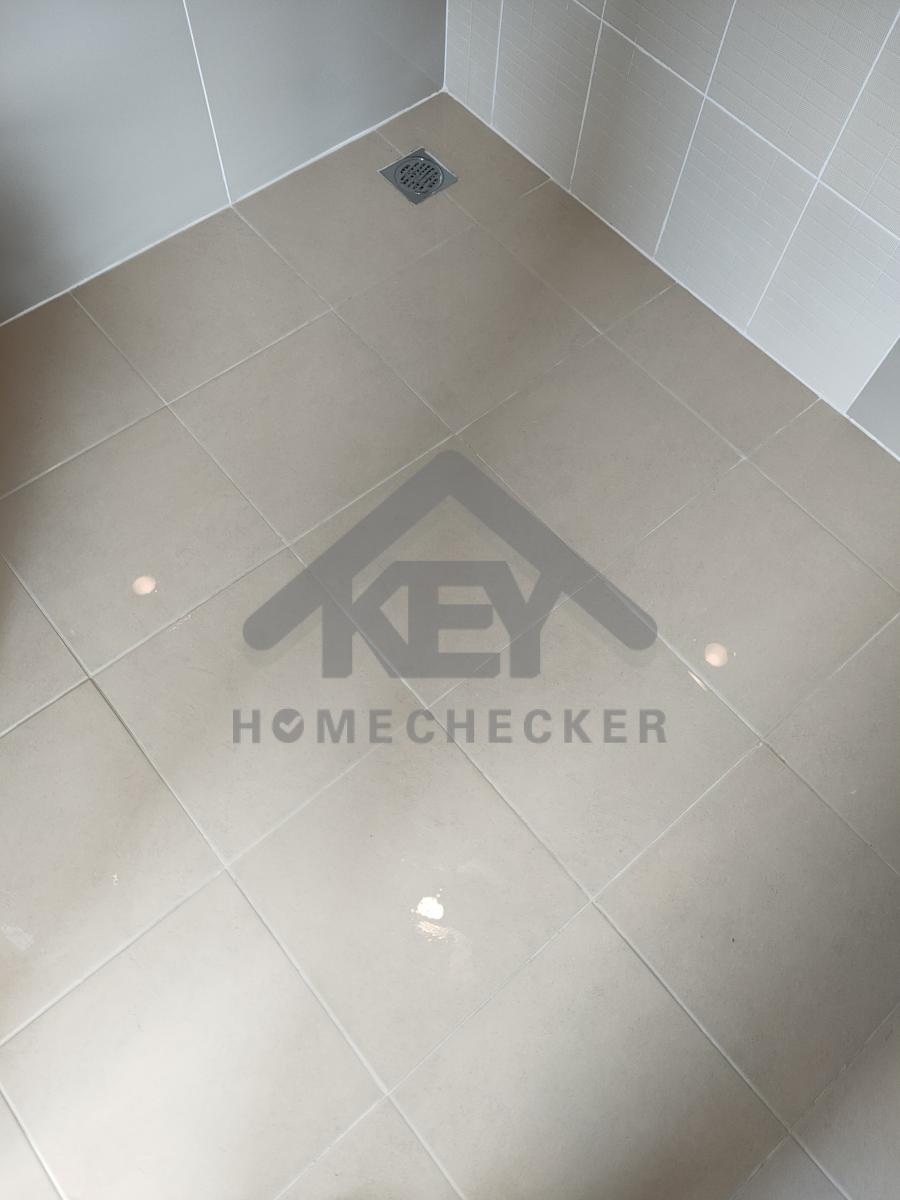

พื้นระบายน้ำ งานเรียบร้อยดี
ผนังไม่แน่น1จุด
ยาแนวผนัง งานเรียบร้อยดี

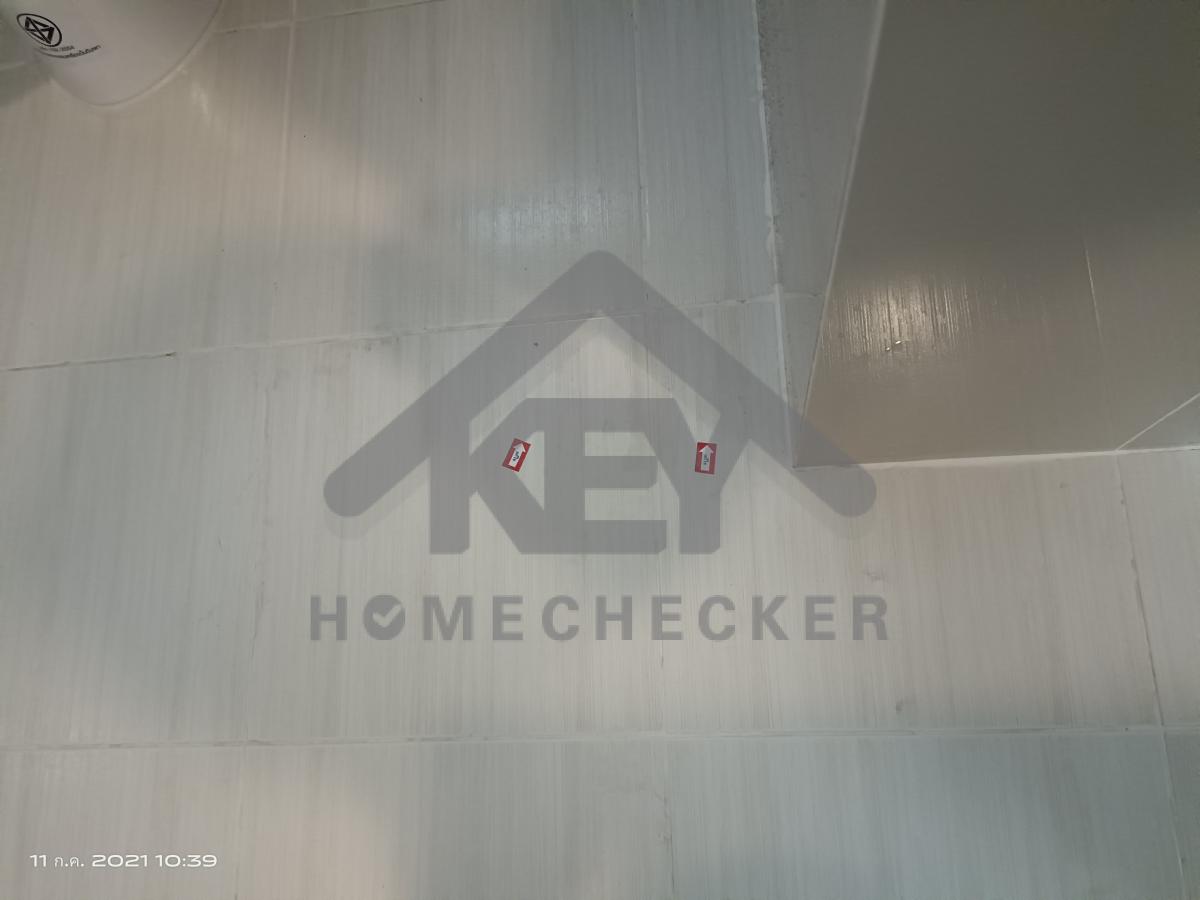

ฝ้า งานเรียบร้อยดี

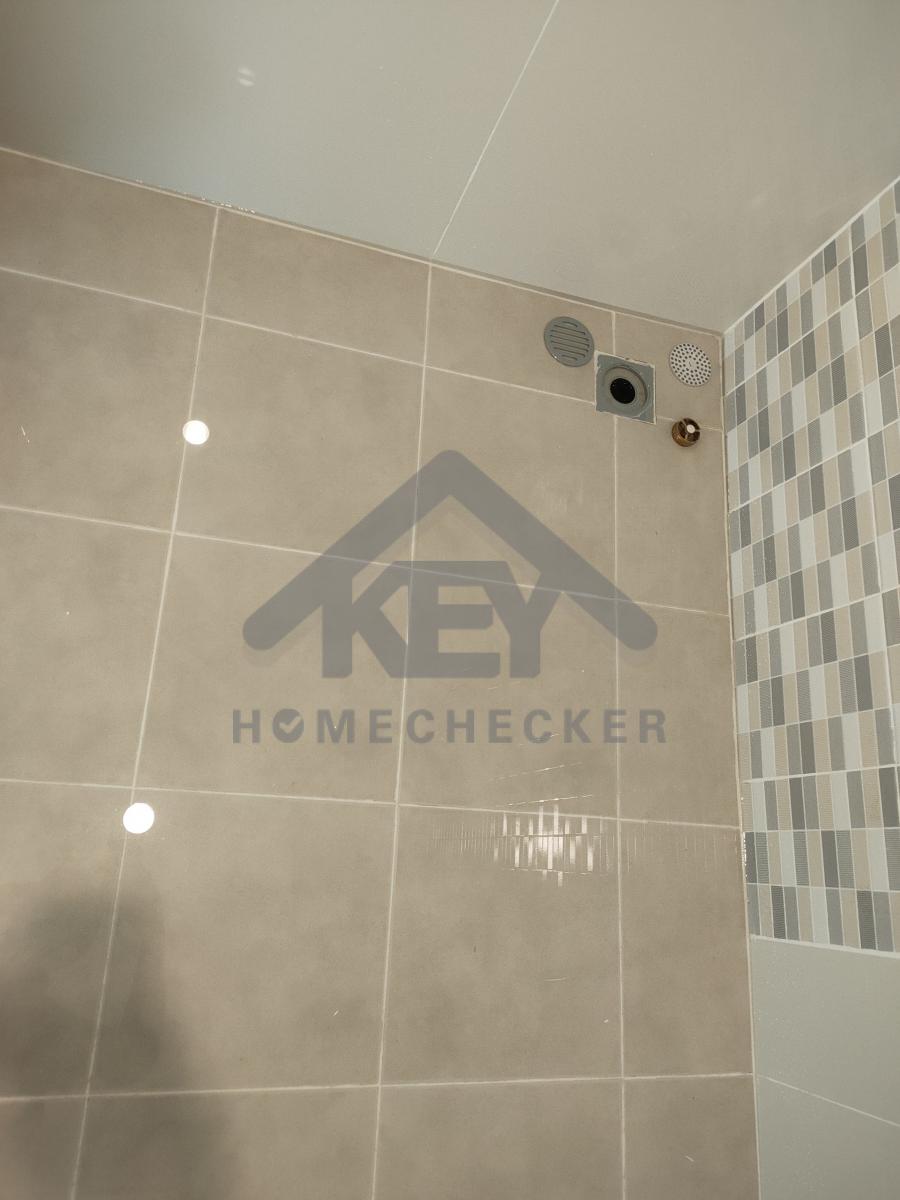

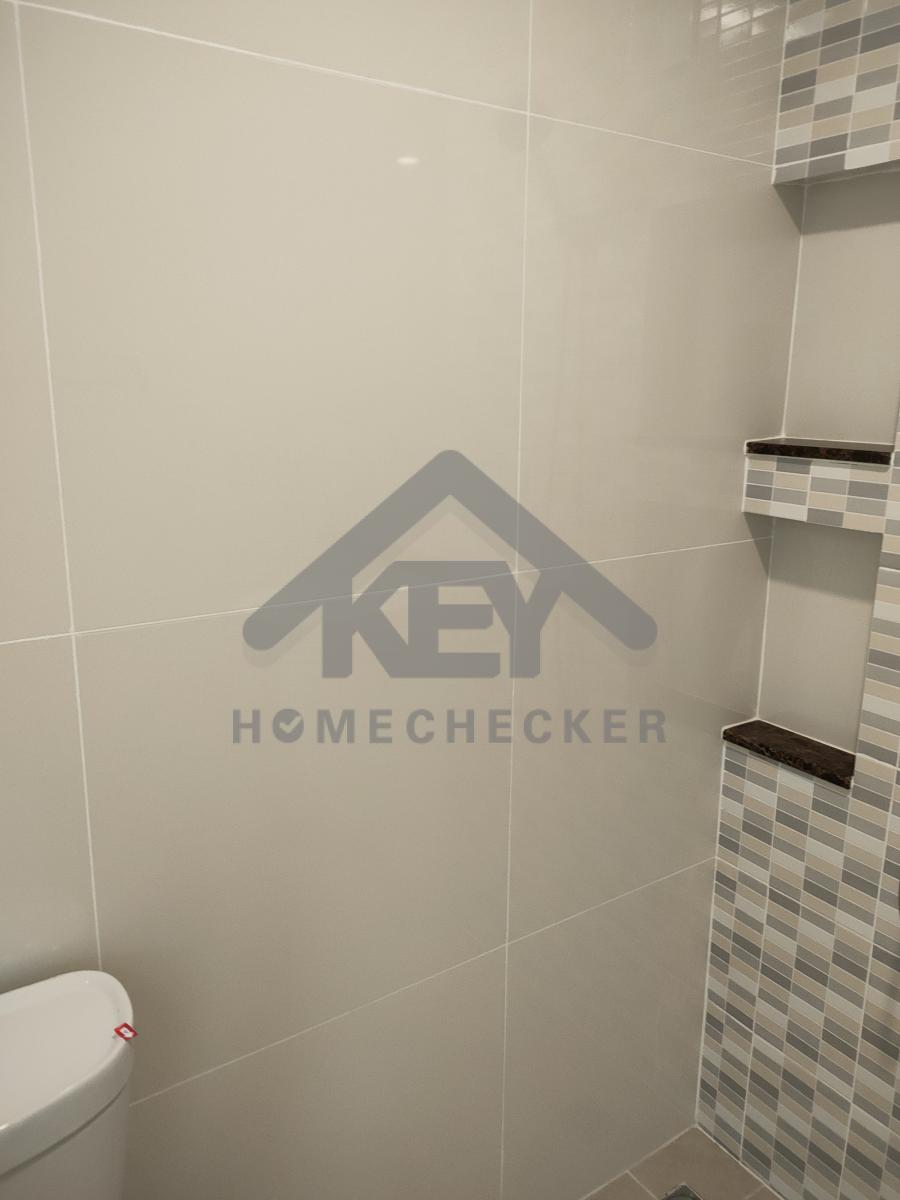

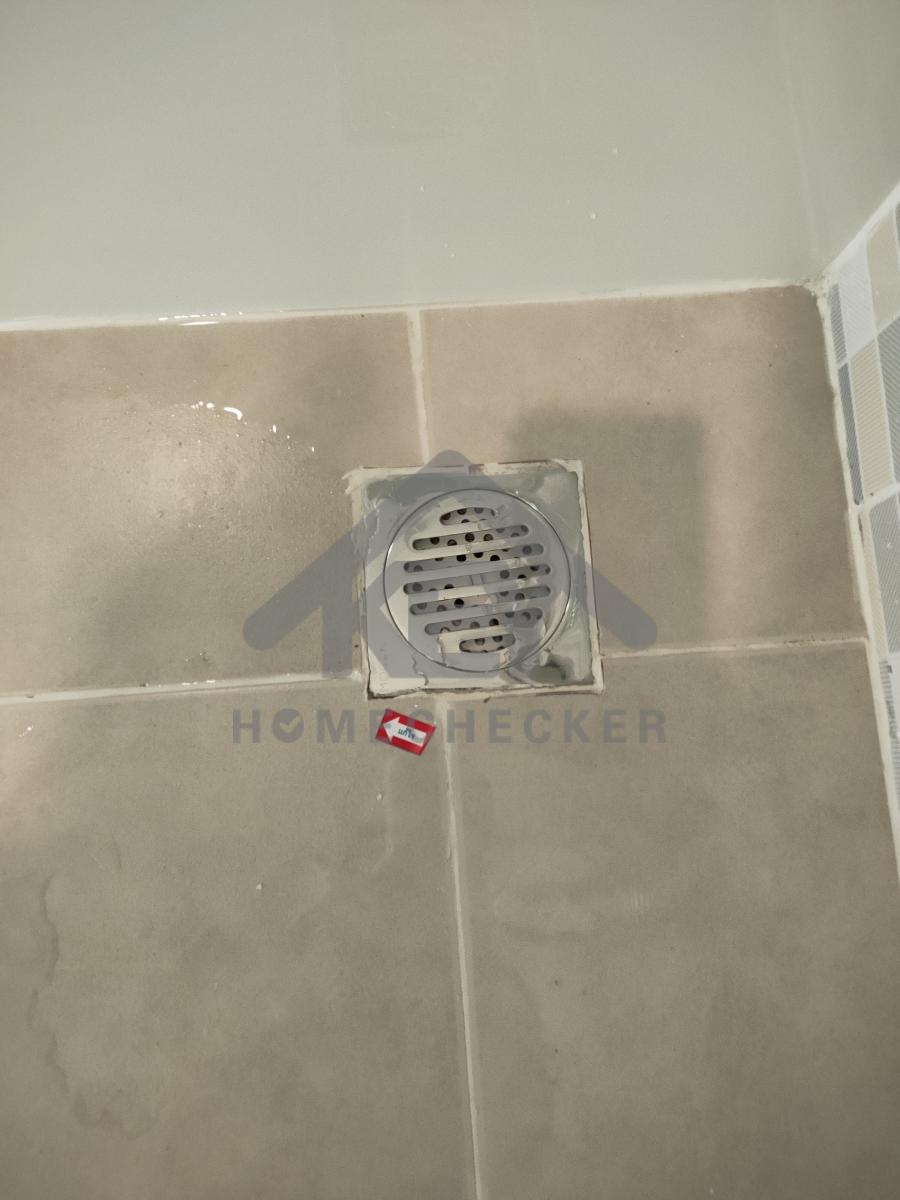

14. งานห้องน้ำชั้น 2 (2)
ทดสอบขังน้ำ งานเรียบร้อยดี
พื้นแผ่นหนา งานเรียบร้อยดี
พื้นระบายน้ำดี งานเรียบร้อยดี

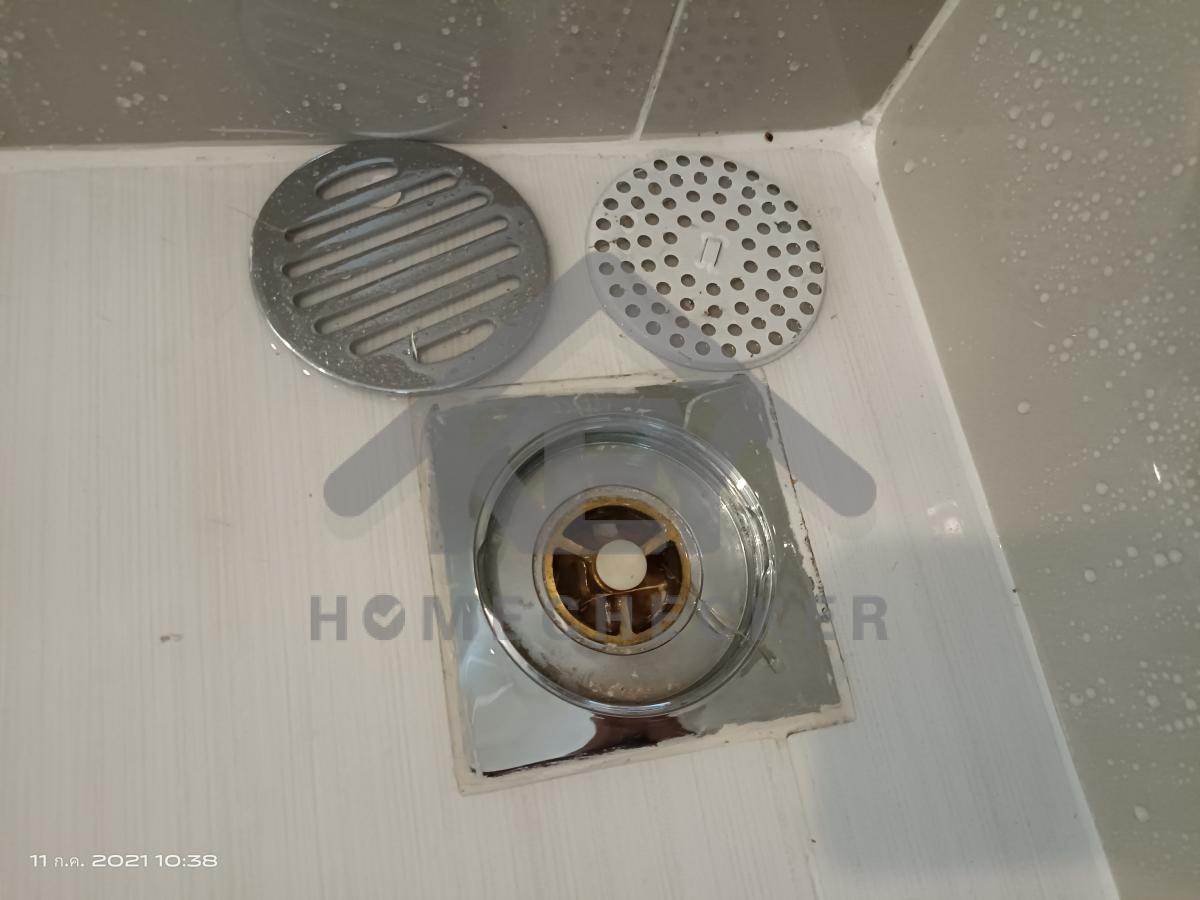

เก็บงานยาแนวขอบ FD

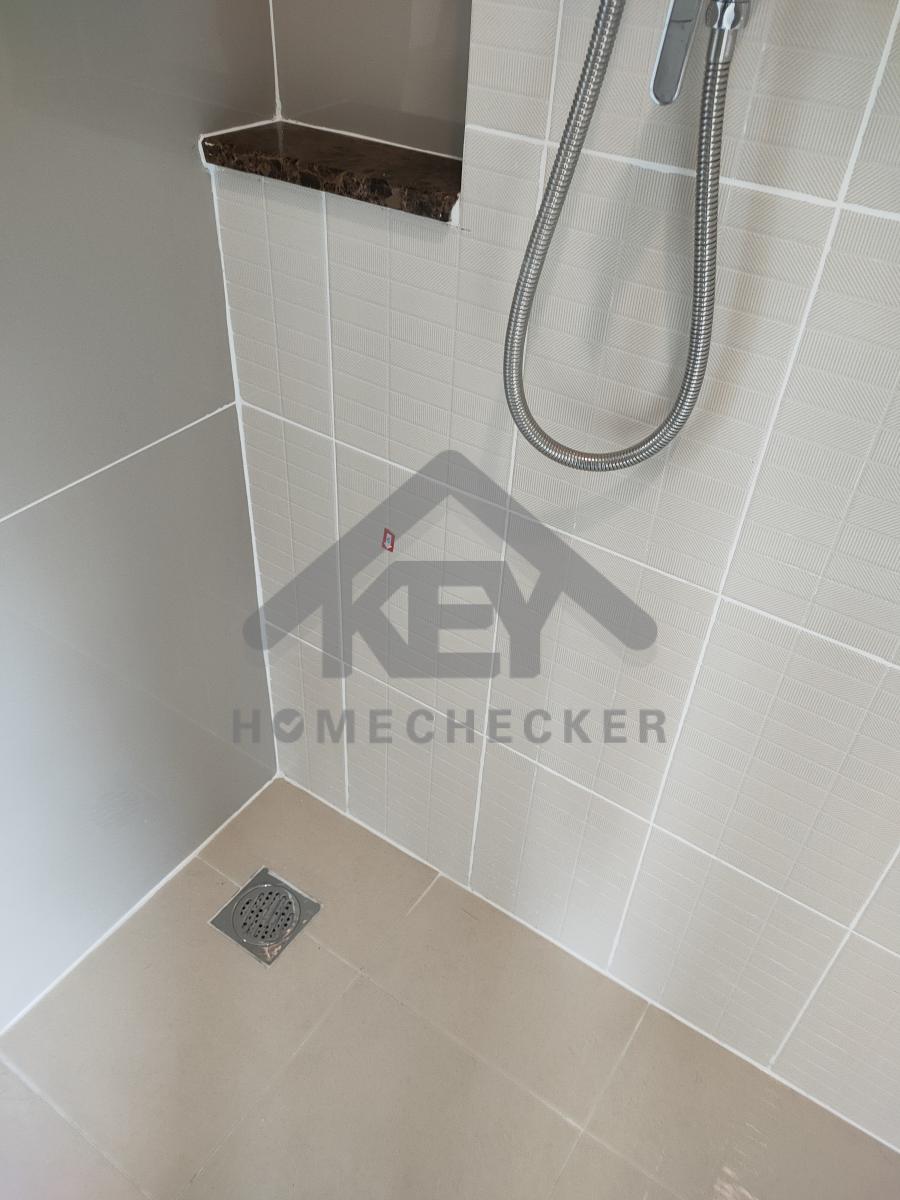

ยึดขาฝักบัวให้แน่น
อ่างระบายน้ำล้น งานเรียบร้อยดี
ยึดก๊อกน้ำให้แน่น
กระจก งานเรียบร้อยดี
ทำความสะอาด และเก็บขอบยาแนวขาราวแขวนผ้า
สายฉีดชำระ งานเรียบร้อยดี
ยึดหม้อน้ำให้แน่น
ที่ใส่กระดาษ งานเรียบร้อยดี
ผนัง งานเรียบร้อยดี
ฝ้า งานเรียบร้อยดี
ประตู งานเรียบร้อยดี

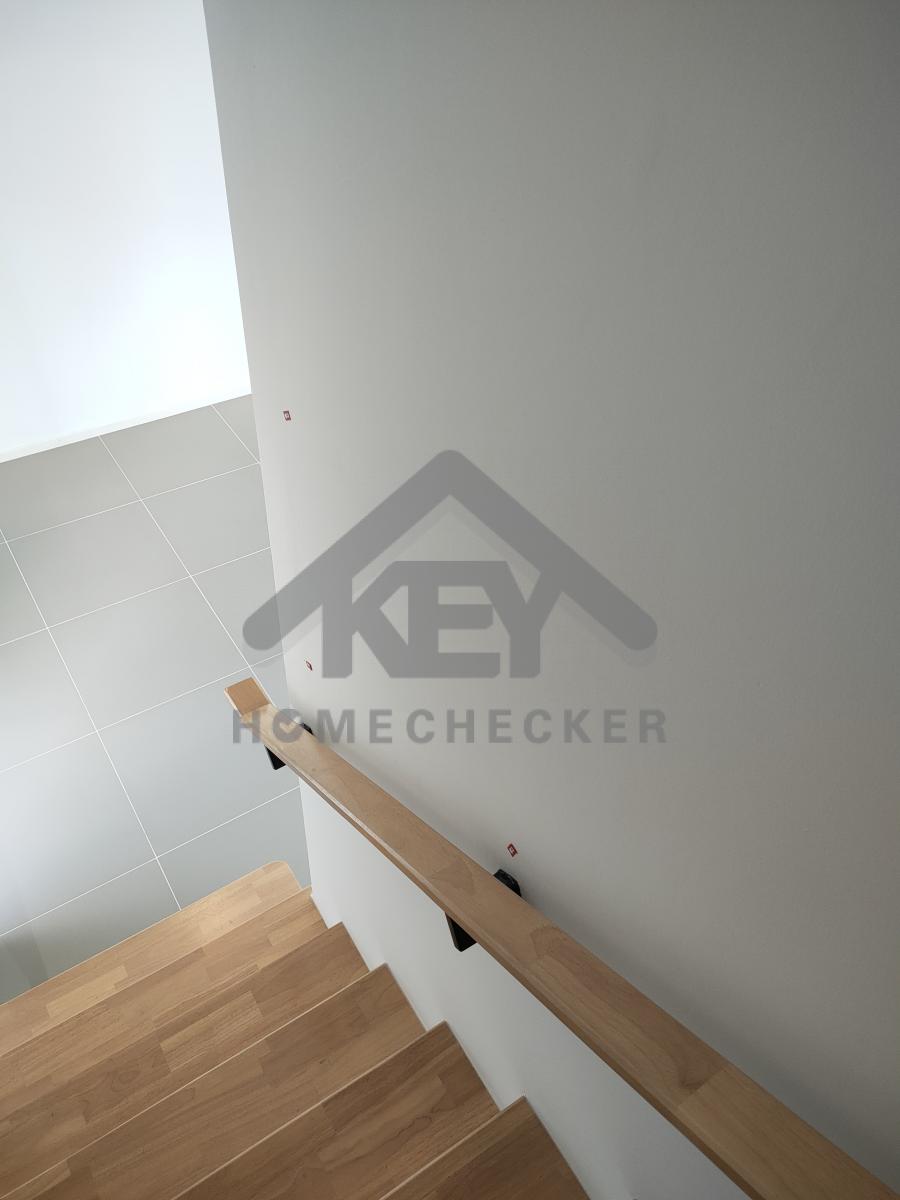

15. งานบันไดชั้น 2

แก้ไขรอยแตกร้าวบัวพื้น
เก็บงานรอยยิงตะปู

เก็บงานรอยต่อราวบันไดชนกับผนัง

เก็บงานรอยต่อราวบันได
พื้น งานเรียบร้อยดี
เก็บสีงานผนังบางจุด
แก้ไขรอยแตกร้าวมุมผนังตลอดแนว
แก้ไขรอยแตกร้าวขอบฝ้ากับผนังตลอดแนว
เก็บงานยาแนวขอบฉากช่องแสงโถงบันได
เก็บสีราวเหล็กบางจุด
แก้ไขงานยาแนวขอบรอยต่อลูกบันได
เก็บงานยาแนวรอยต่อลูกบันได
แก้ไขรอยแตกร้าวผนัง
เก็บงานสีผนัง
แก้ไขรอยแตกร้าวขอบรอยต่อลูกบันได และเก็บสีลูกตั้ง ตลอดแนวบันได
ผ่าน 107 รายการ
ที่ต้องแก้ไข 102 รายการ
