รายงานการตรวจบ้าน อภิทาวน์ อยุธยา | Api Town Ayutthaya (98-355)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: บ้านเดี่ยว 2 ชั้น บึงพระ พิษณุโลก (130/17)
รายงาน: บ้านเดี่ยว 2 ชั้น บึงพระ พิษณุโลก (130/17)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 16 ก.ย. 2023

ผังบ้านหรือคอนโด

1. งานประปา ปั้ม และสุขาภิบาล

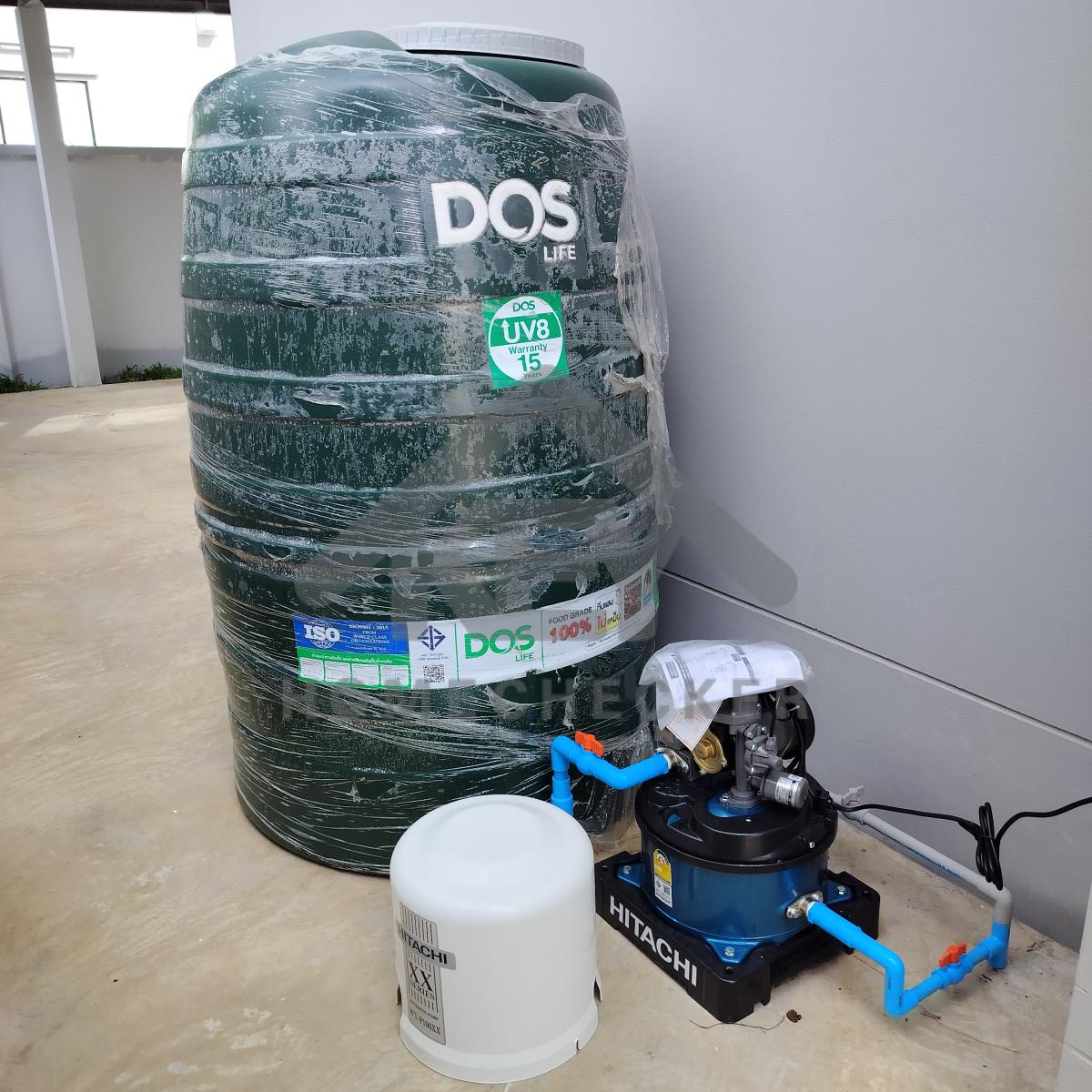

งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

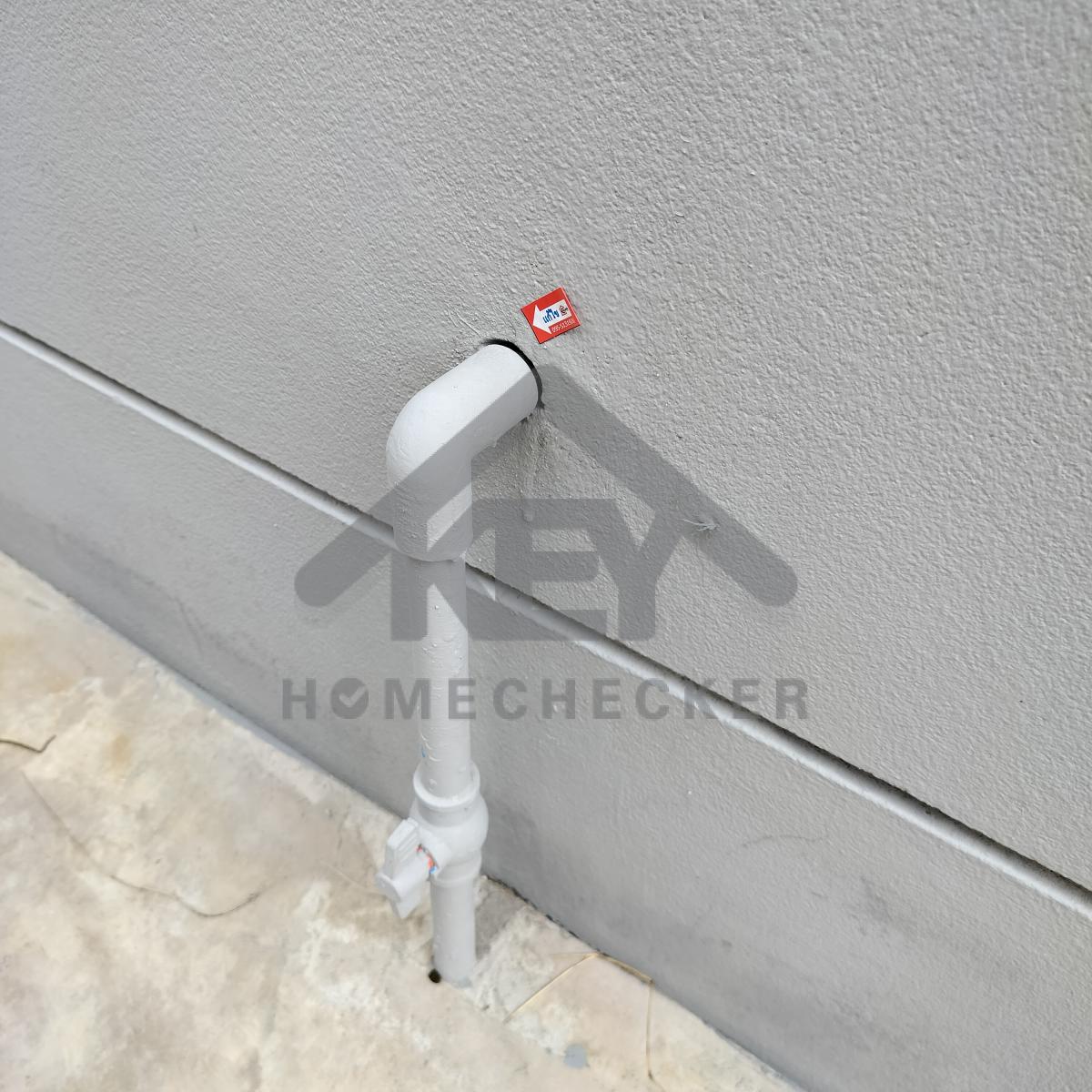

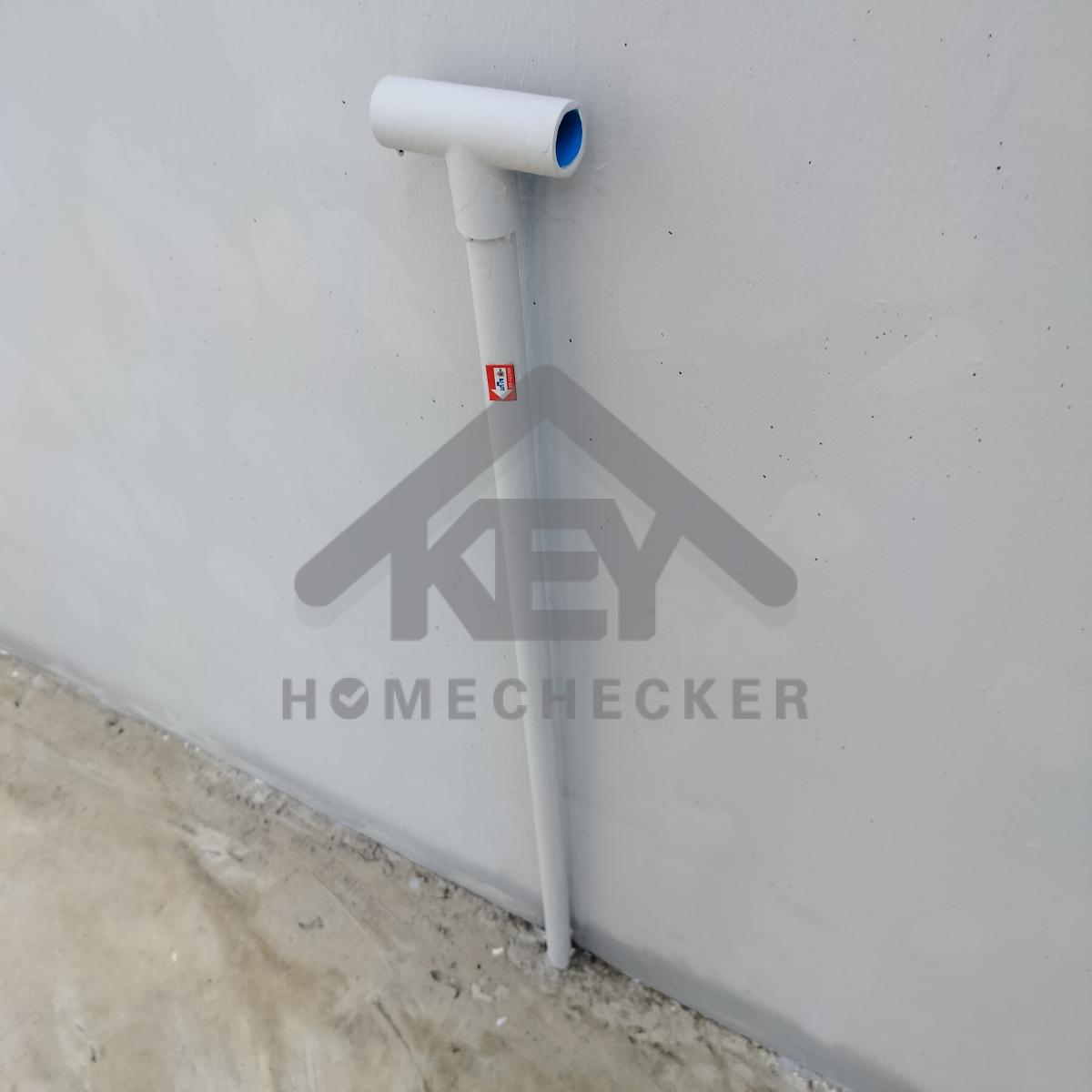

แก้ไข ใส่ข้อต่อสามทางเก็บงานปลายท่ออากาศและเก็บสีให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

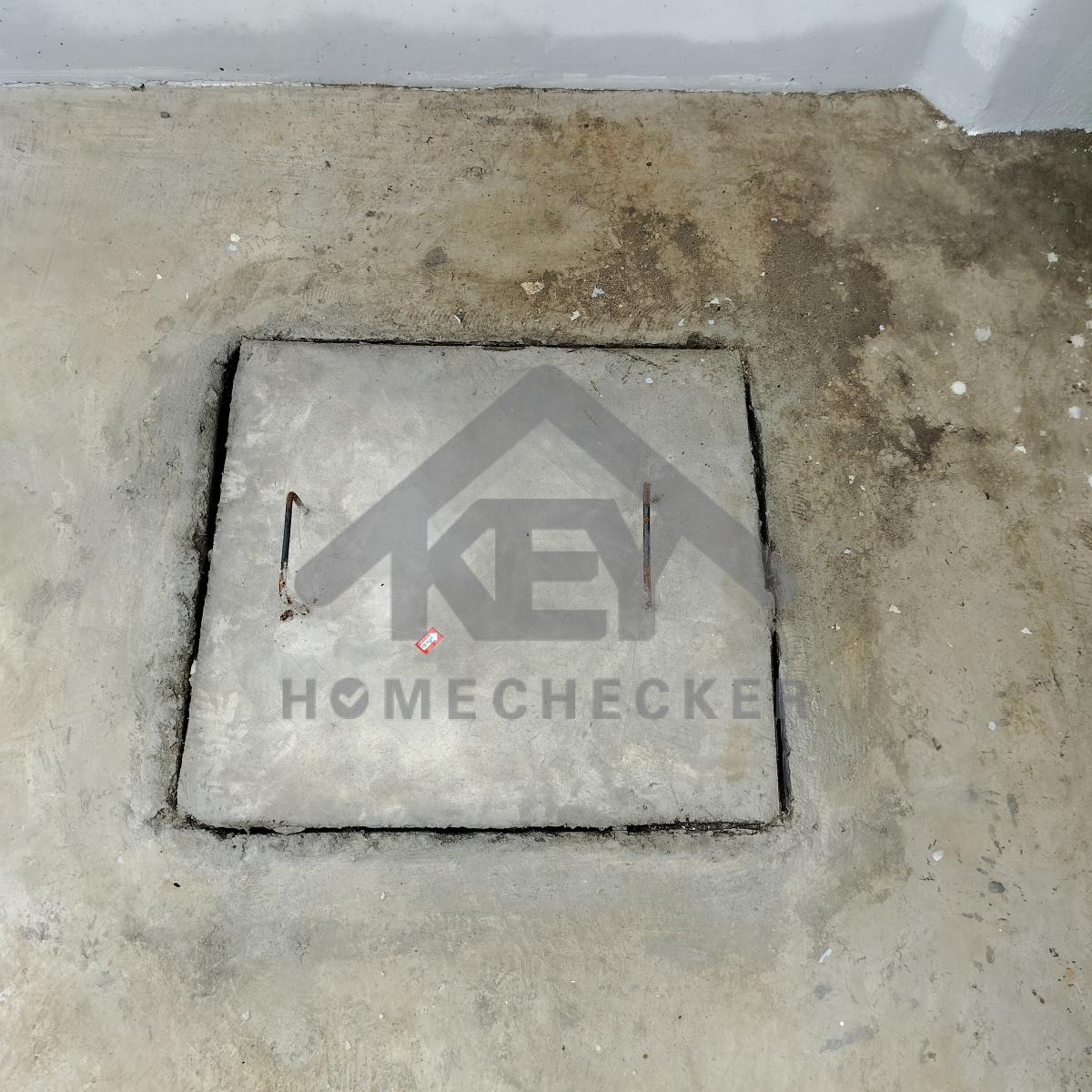

แก้ไข ฝาบ่อพักเปิดไม่ออก

งานประปา ปั้ม และสุขาภิบาล

แก้ไข ติดตั้งตัวยึดล็อคท่ออากาศให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

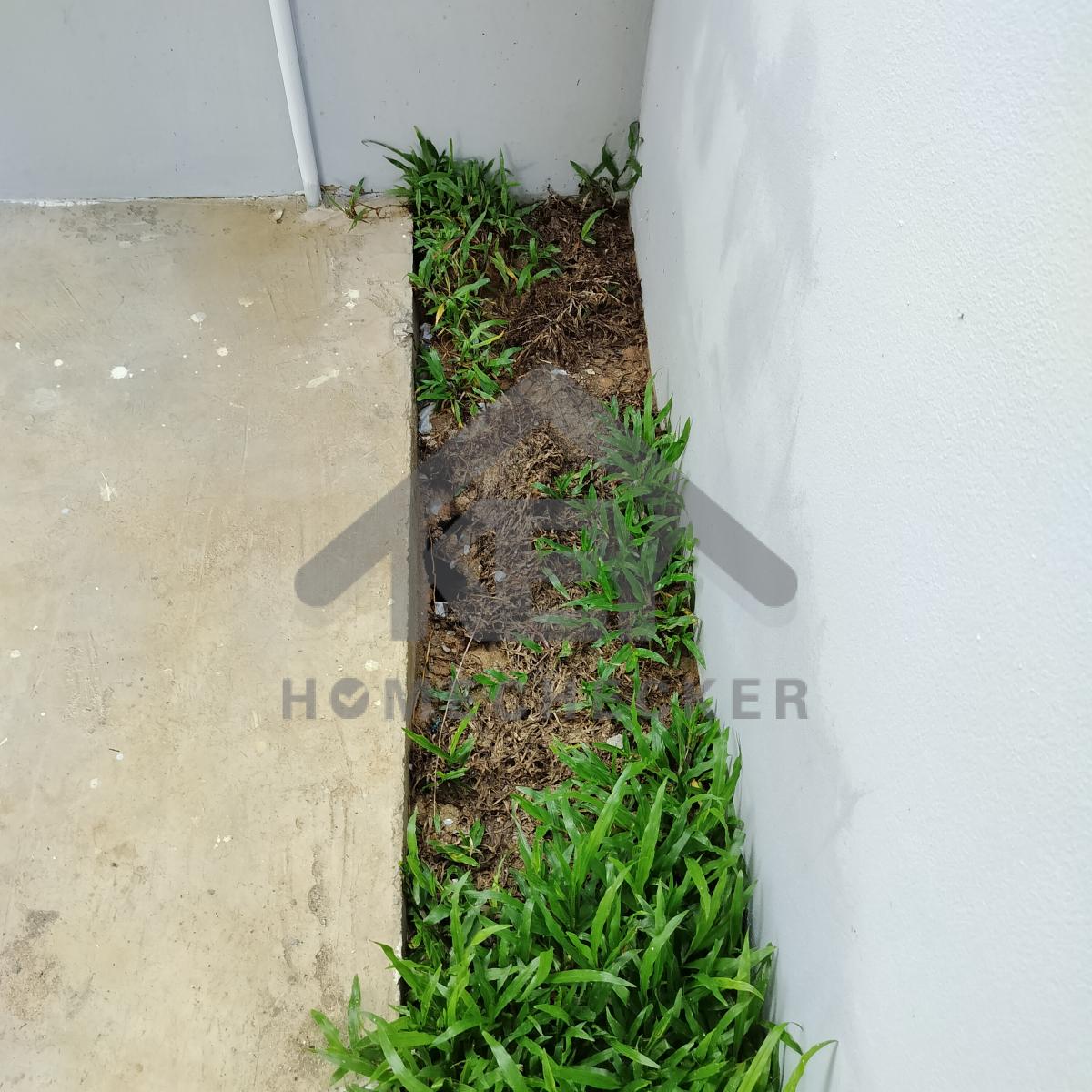

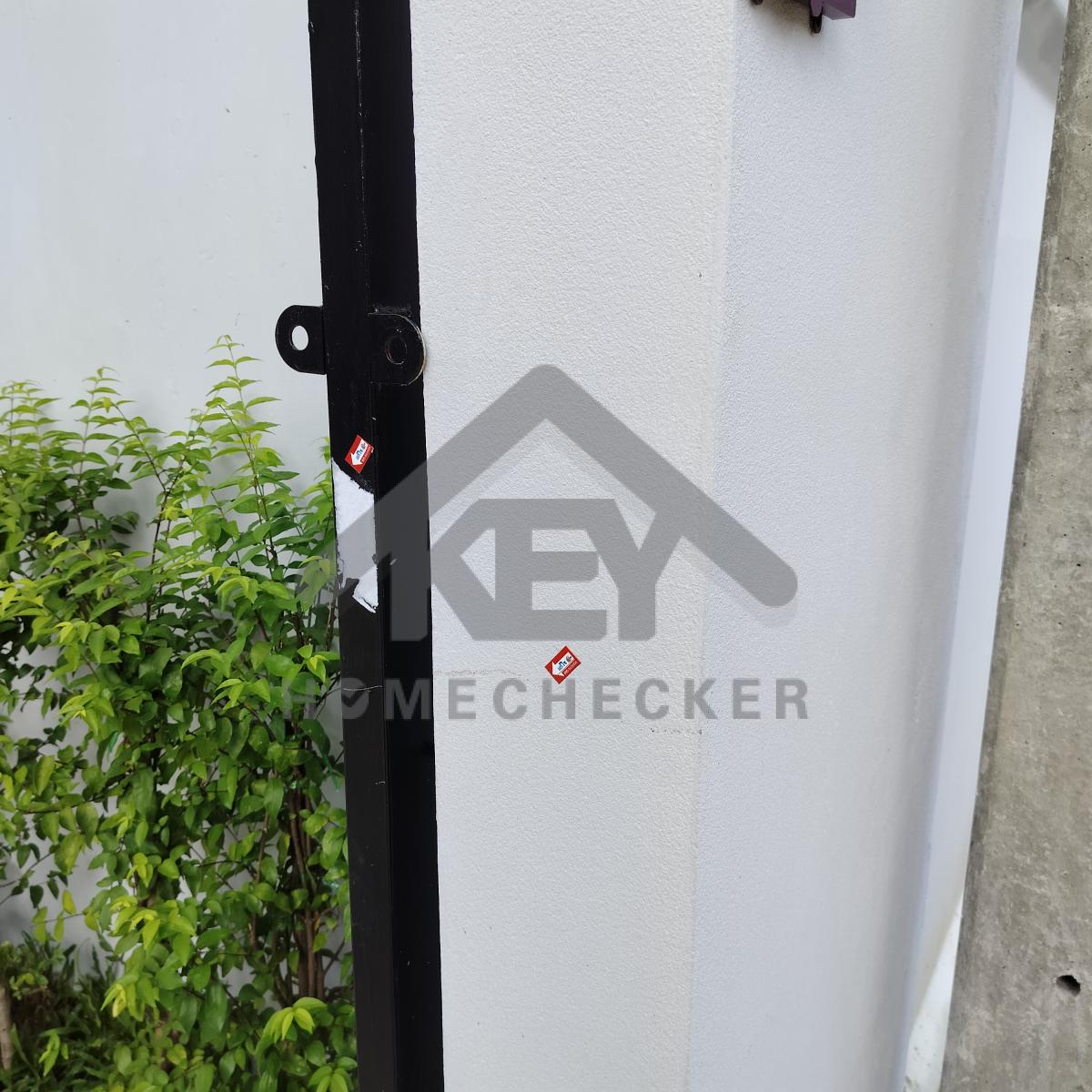

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยเก็บสีให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทาสีกันสนิมเหล็กเพลารางประตูรั้วเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทาเก็บสีขอบบันไดทั้งหมดเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

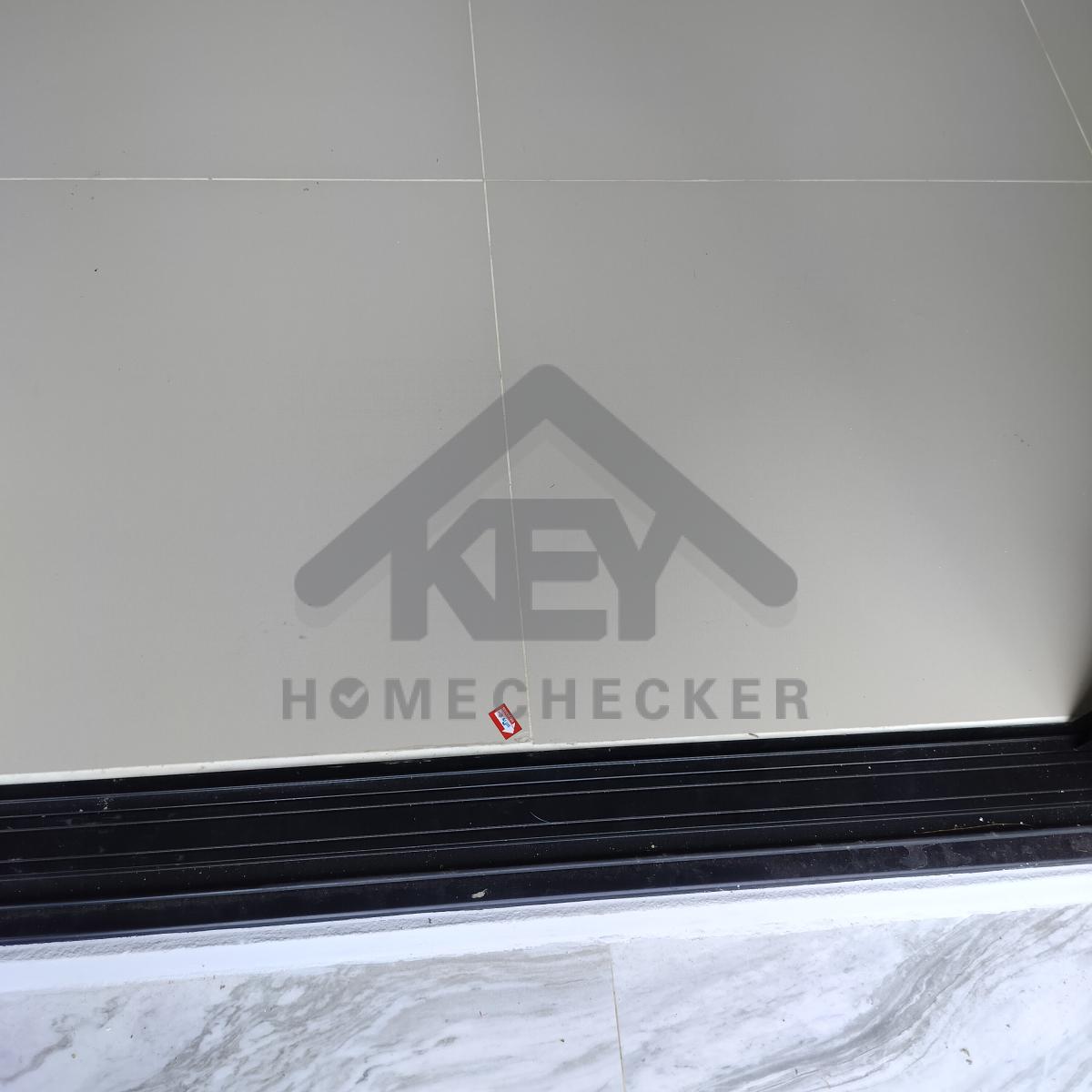

แก้ไข ขอบกระเบื้องบิ่นแตก

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข สีผนังด่างเก็บรอยเก็บสีเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

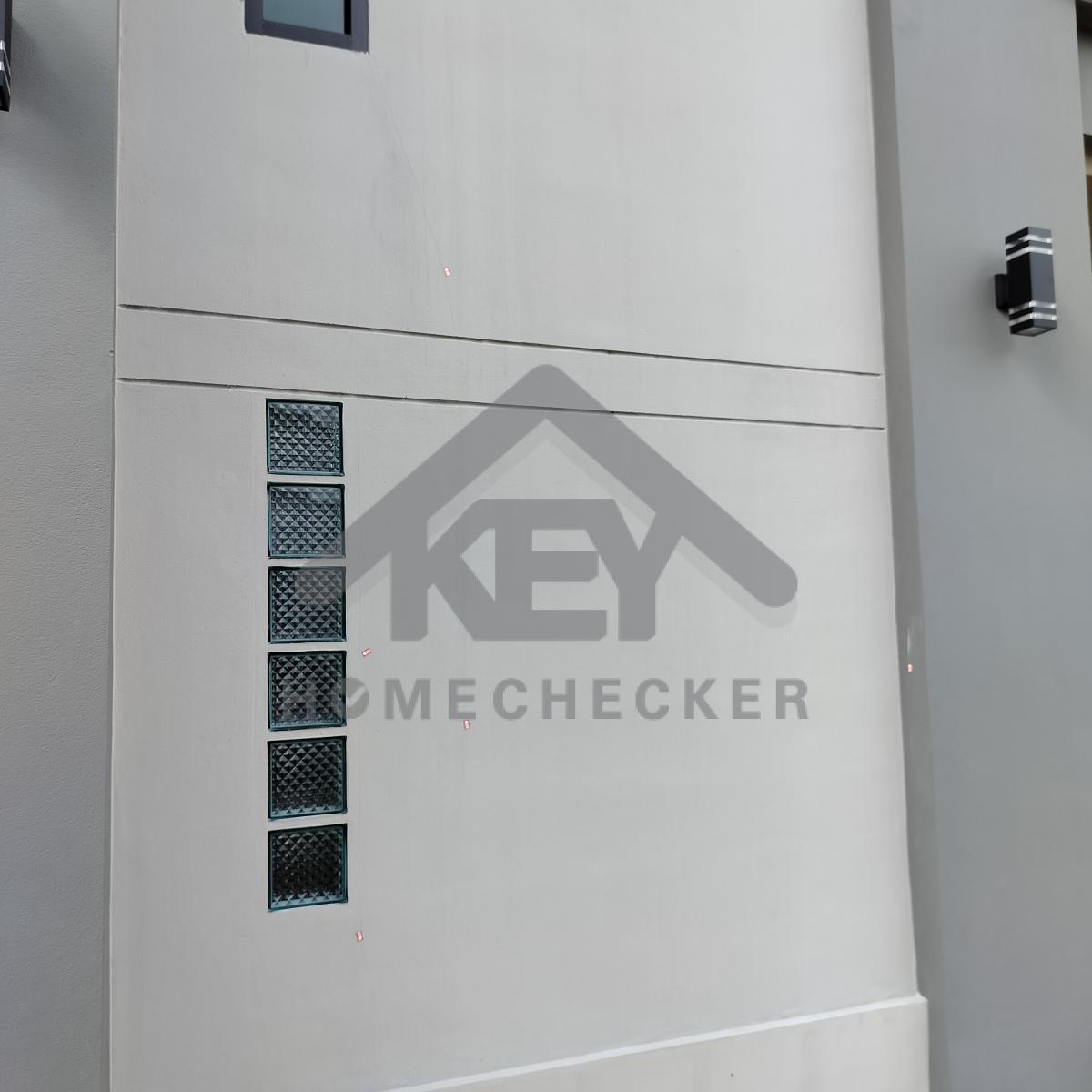

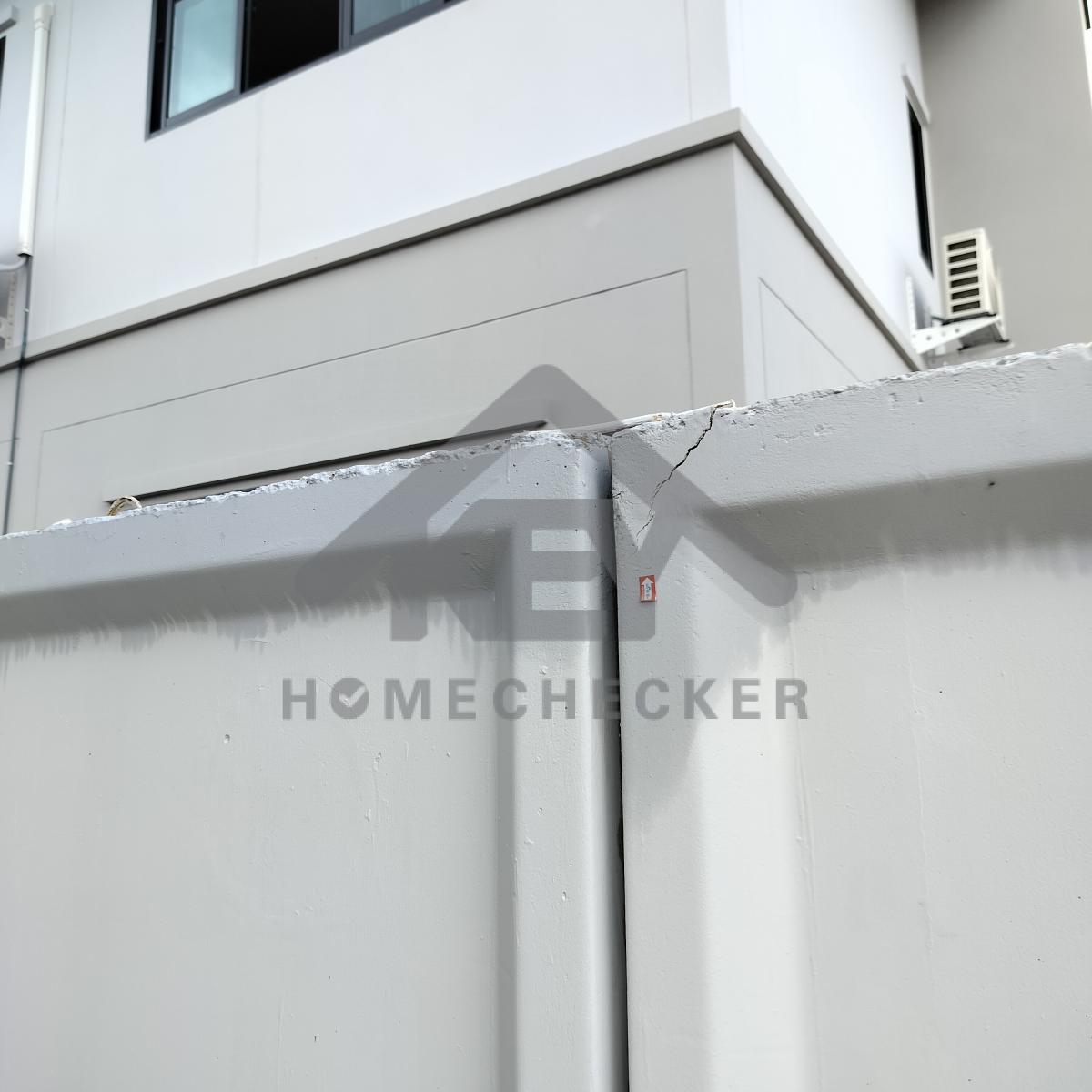

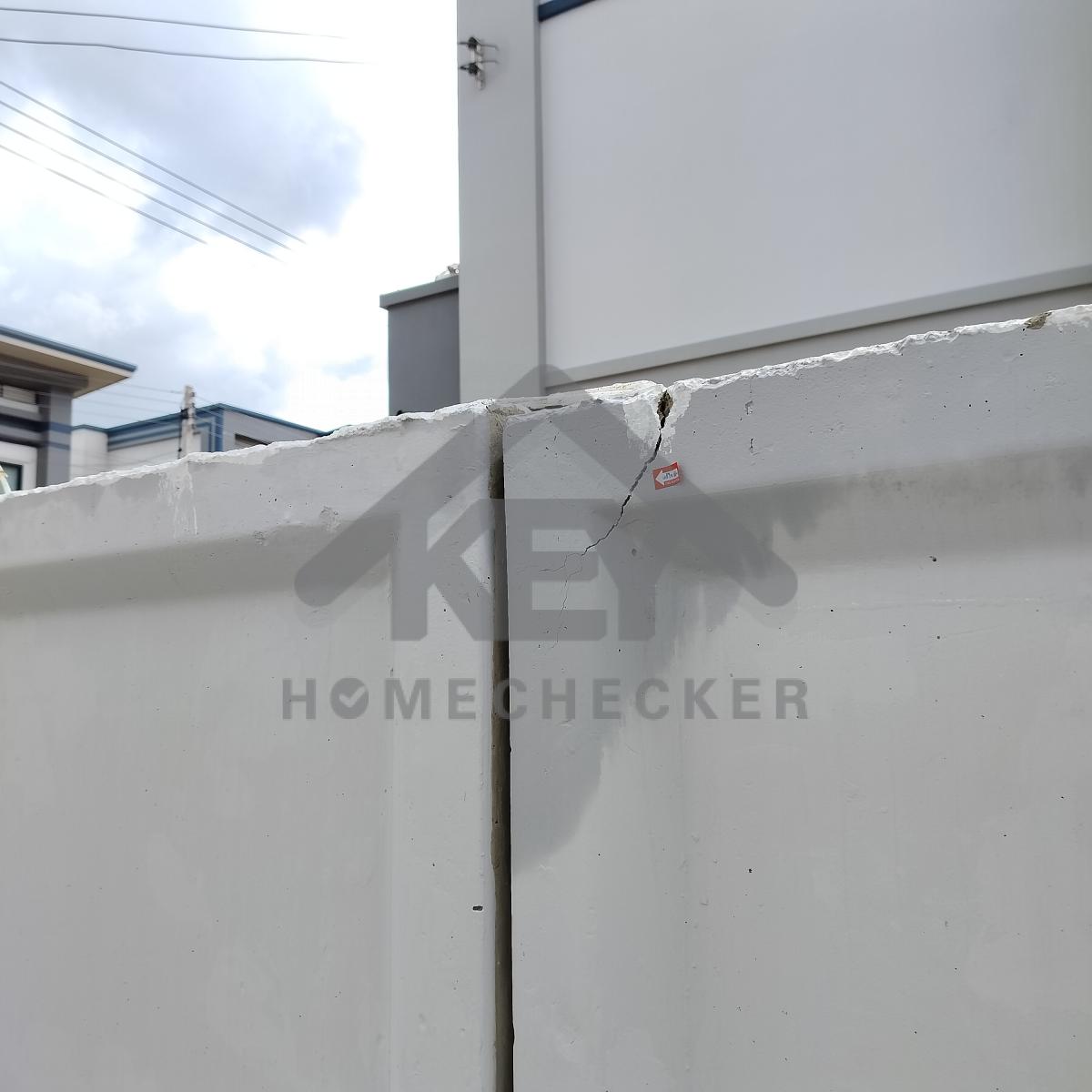

แก้ไข เก็บรอยแตกร้าวกำแพงรั้วให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

*ตรวจเช็คงานทาสีโครงหลังคาโรงจอดรถเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าวสีผนัง

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เติมดินปรับพื้นรอบบ้านเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยเก็บสีกำแพงรั้วเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าวผนังและบัวด้านนอกเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน และติดตั้งขอบเฟรมอลูมิเนียมและกระจกให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน และติดตั้งขอบเฟรมอลูมิเนียมและกระจกให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานติดตั้งท่อน้ำให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าวผนัง

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าวกำแพงรั้ว

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บสีผนัง

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บสีผนัง

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยเก็บสีด้านนอก

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บสีผนัง

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยเก็บสีผนัง

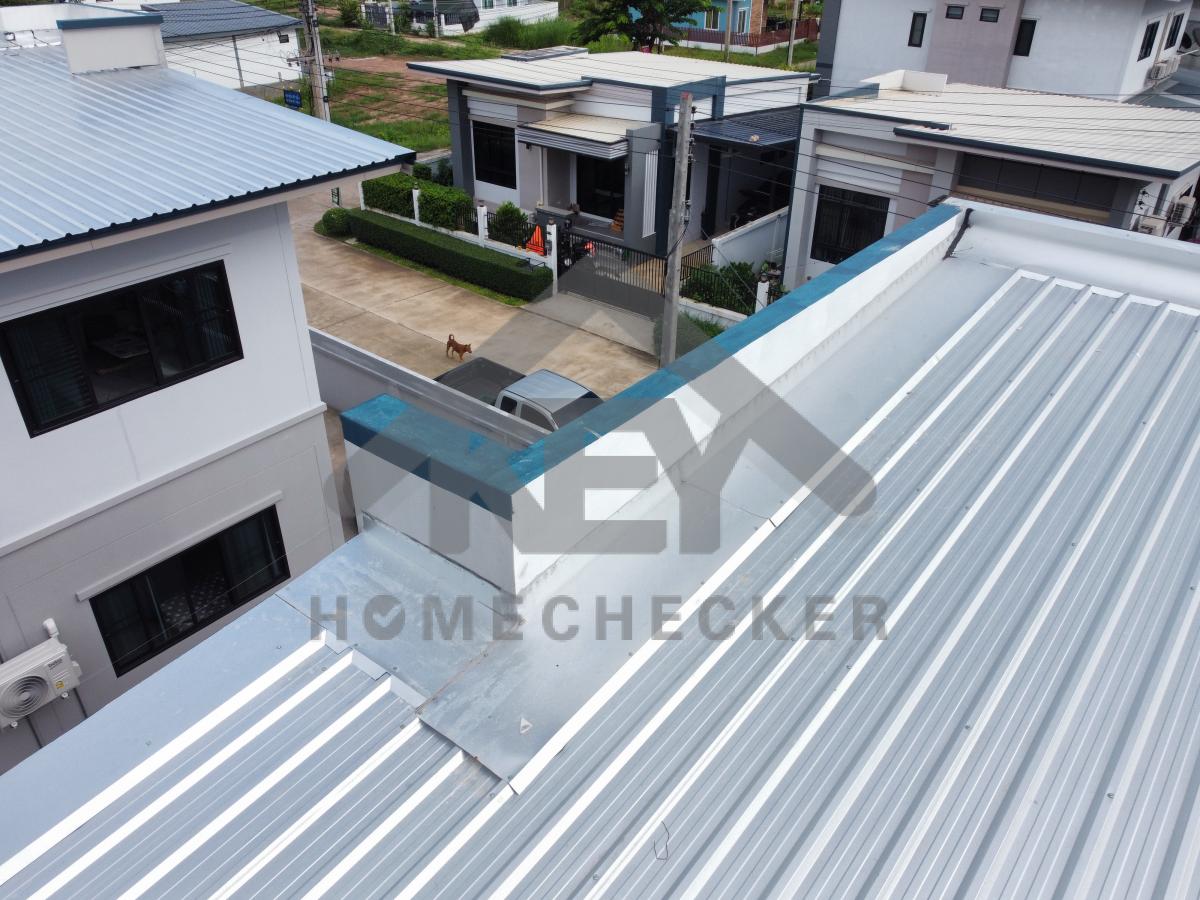

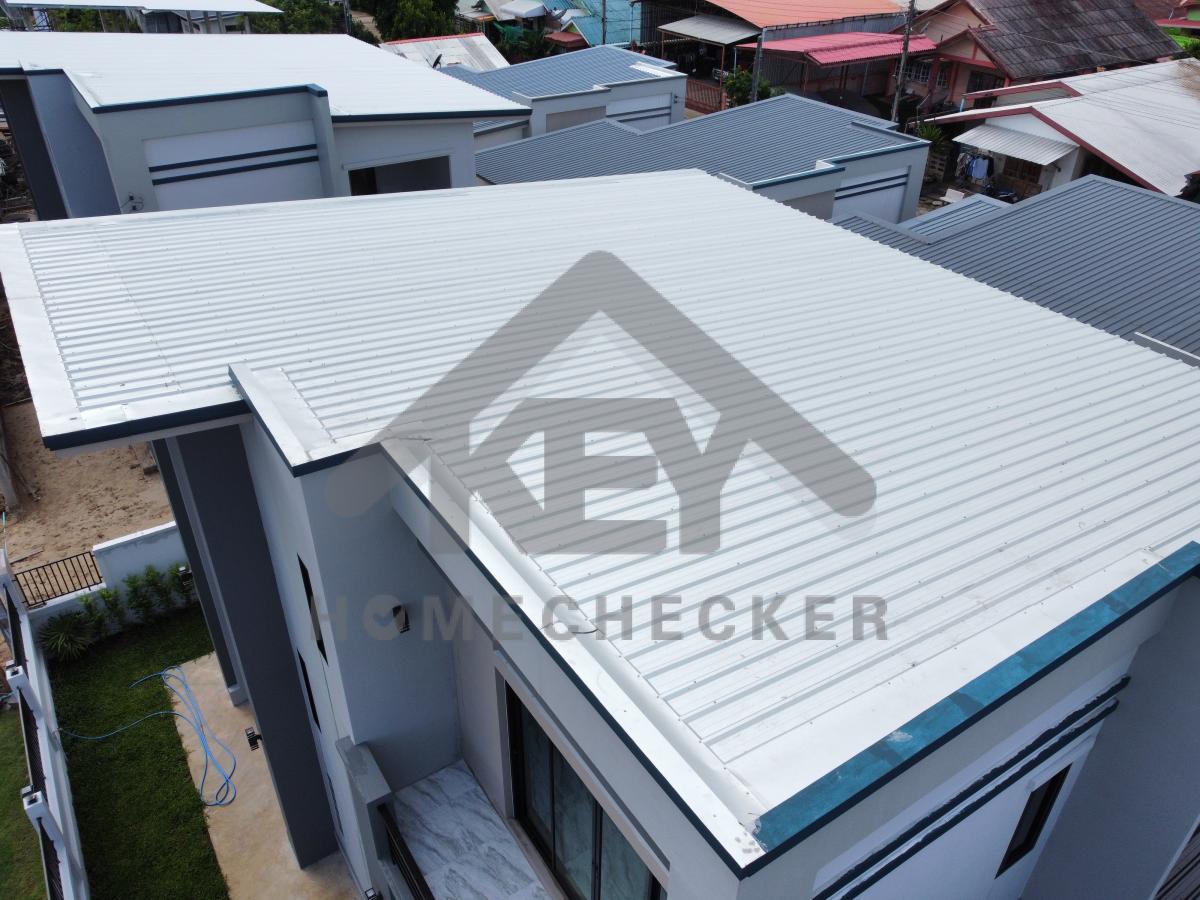

3. งานตรวจสอบหลังคา

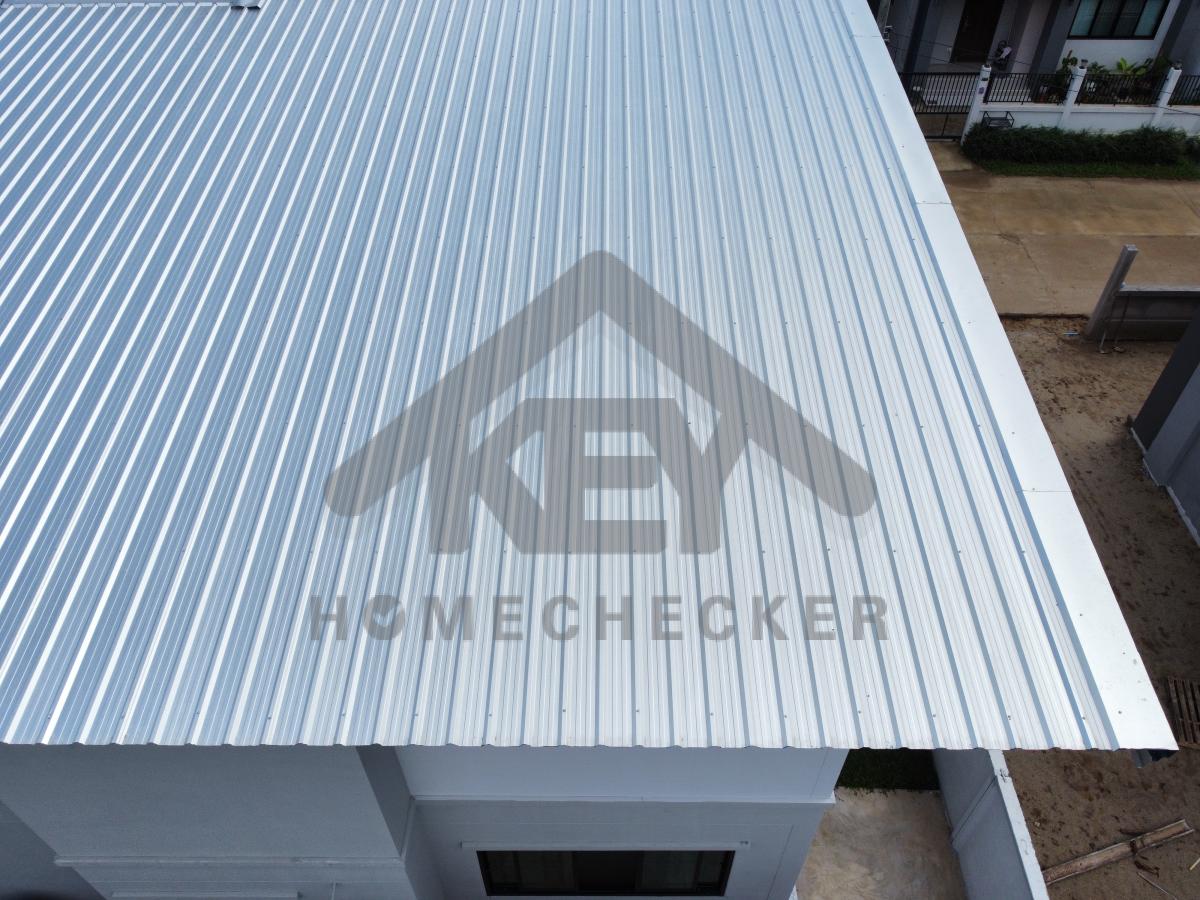

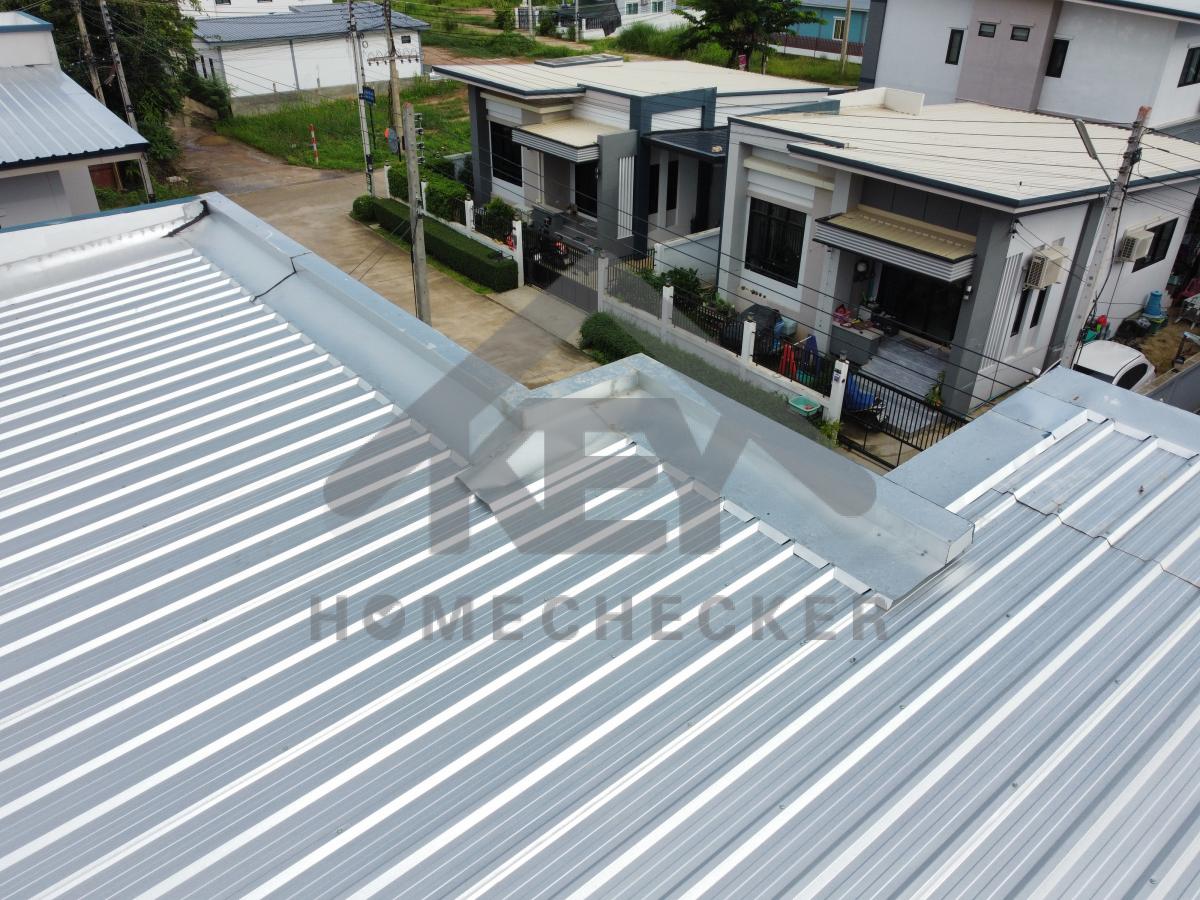

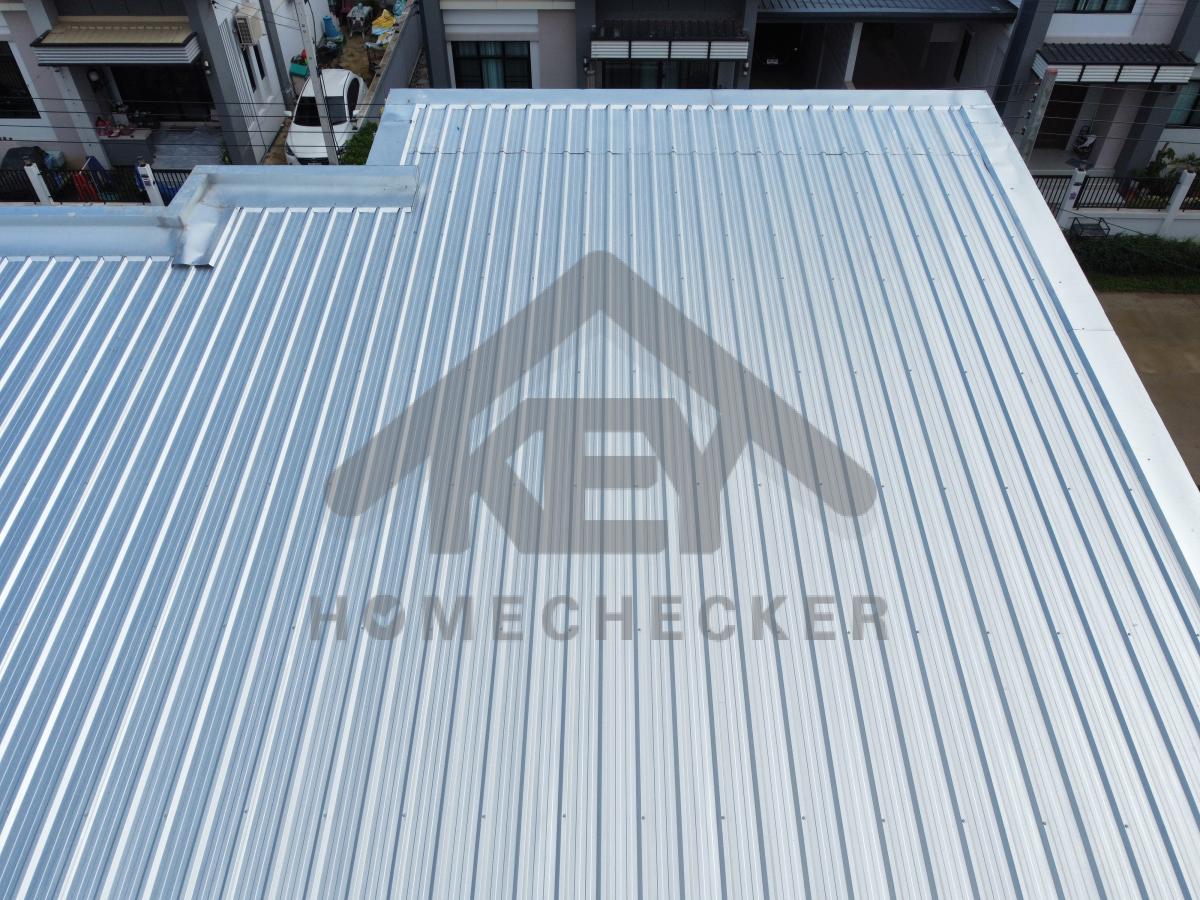

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

4. งานฝ้าชายคาและโครงฝ้า

งานฝ้าชายคาและโครงฝ้า

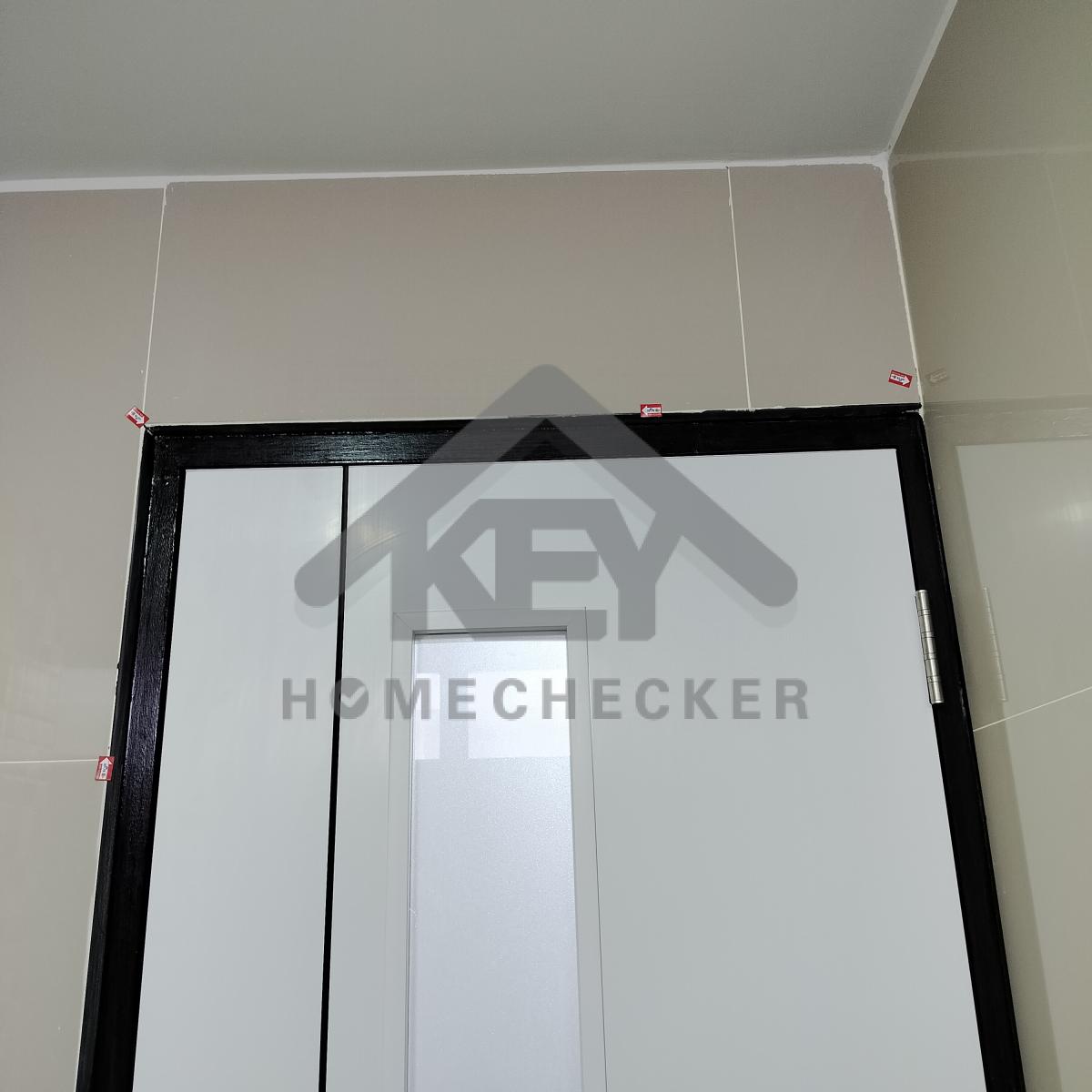

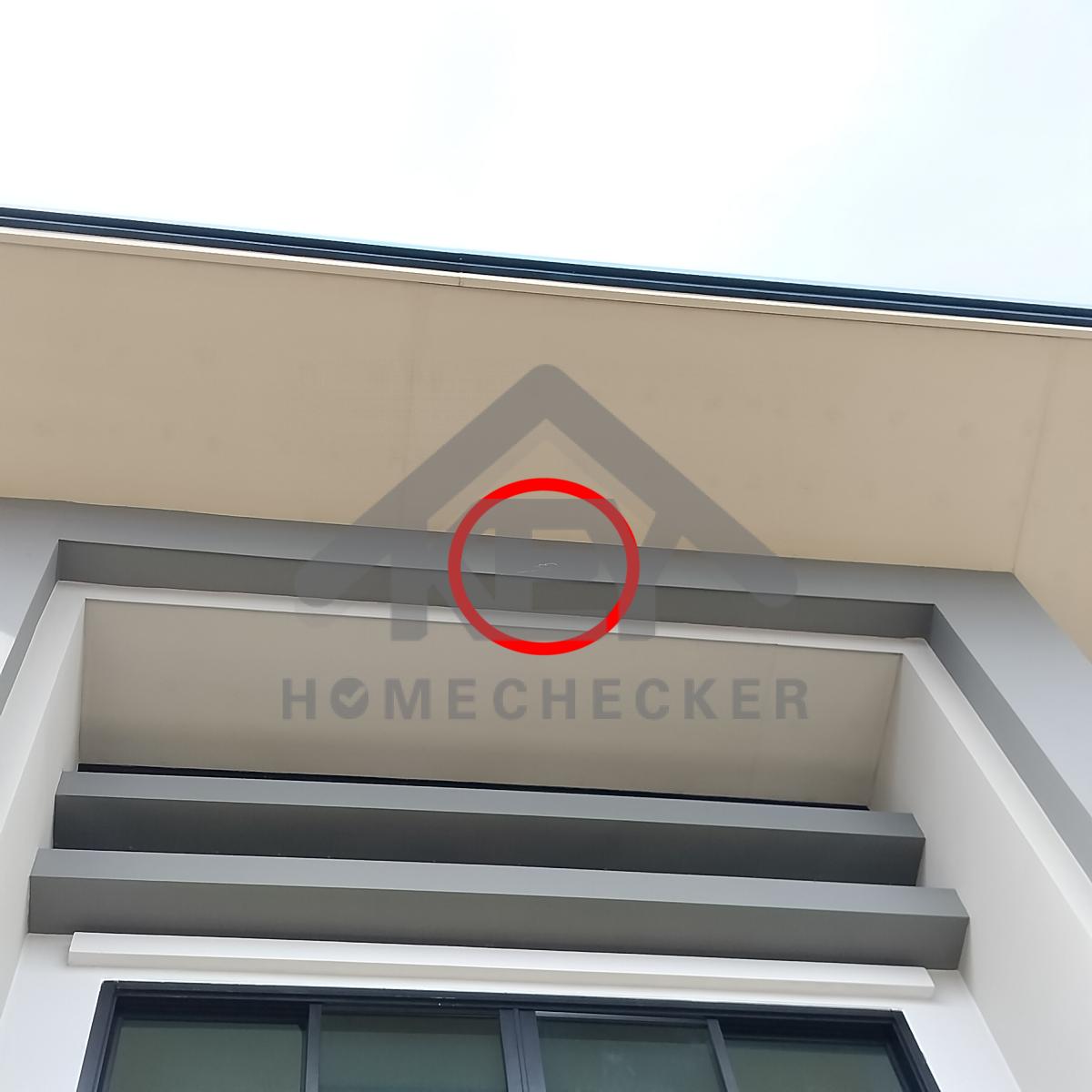

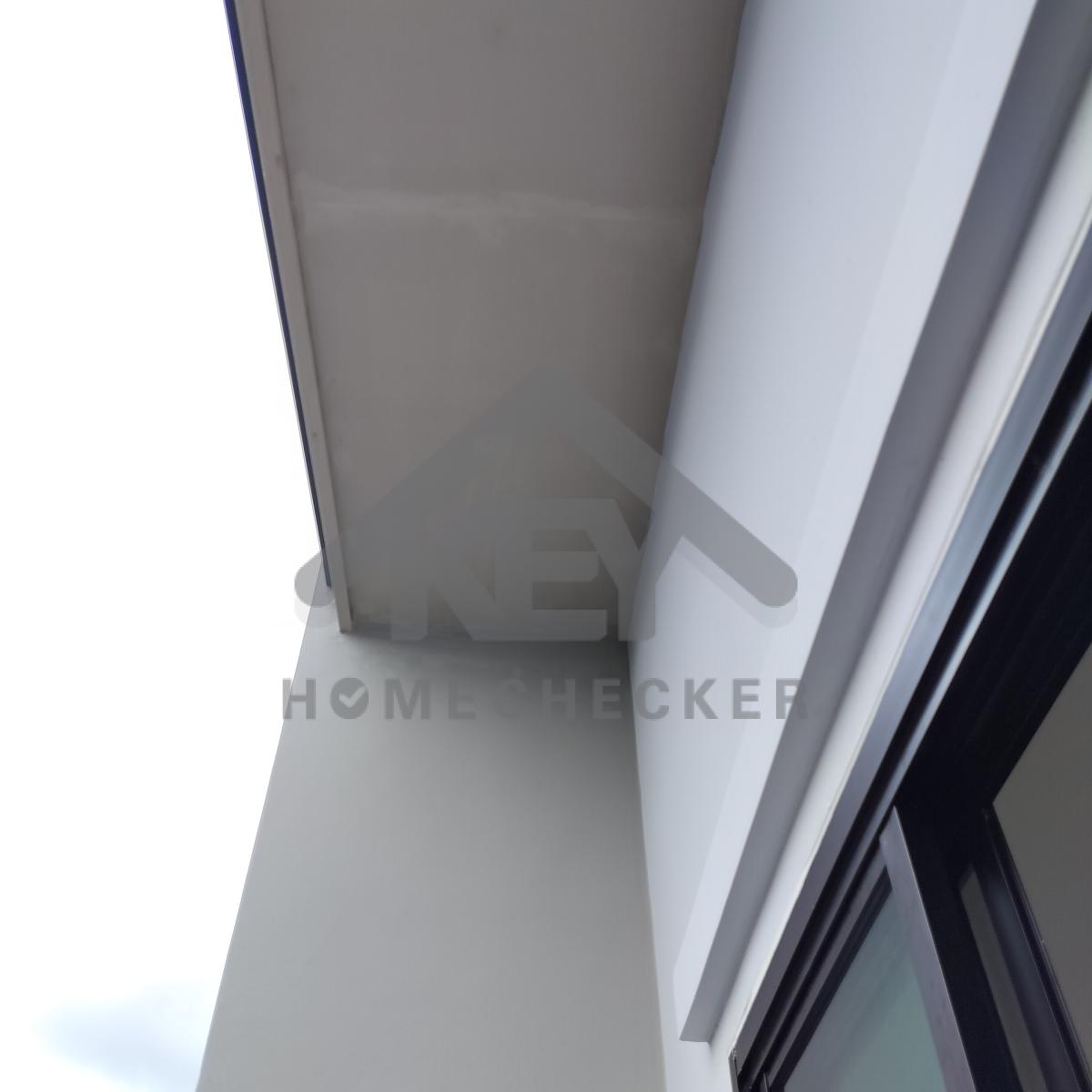

แก้ไข เก็บงานเก็บสีฝ้าชายคาให้เรียบร้อย

5. งานเทสน้ำ ประตูหน้าต่าง

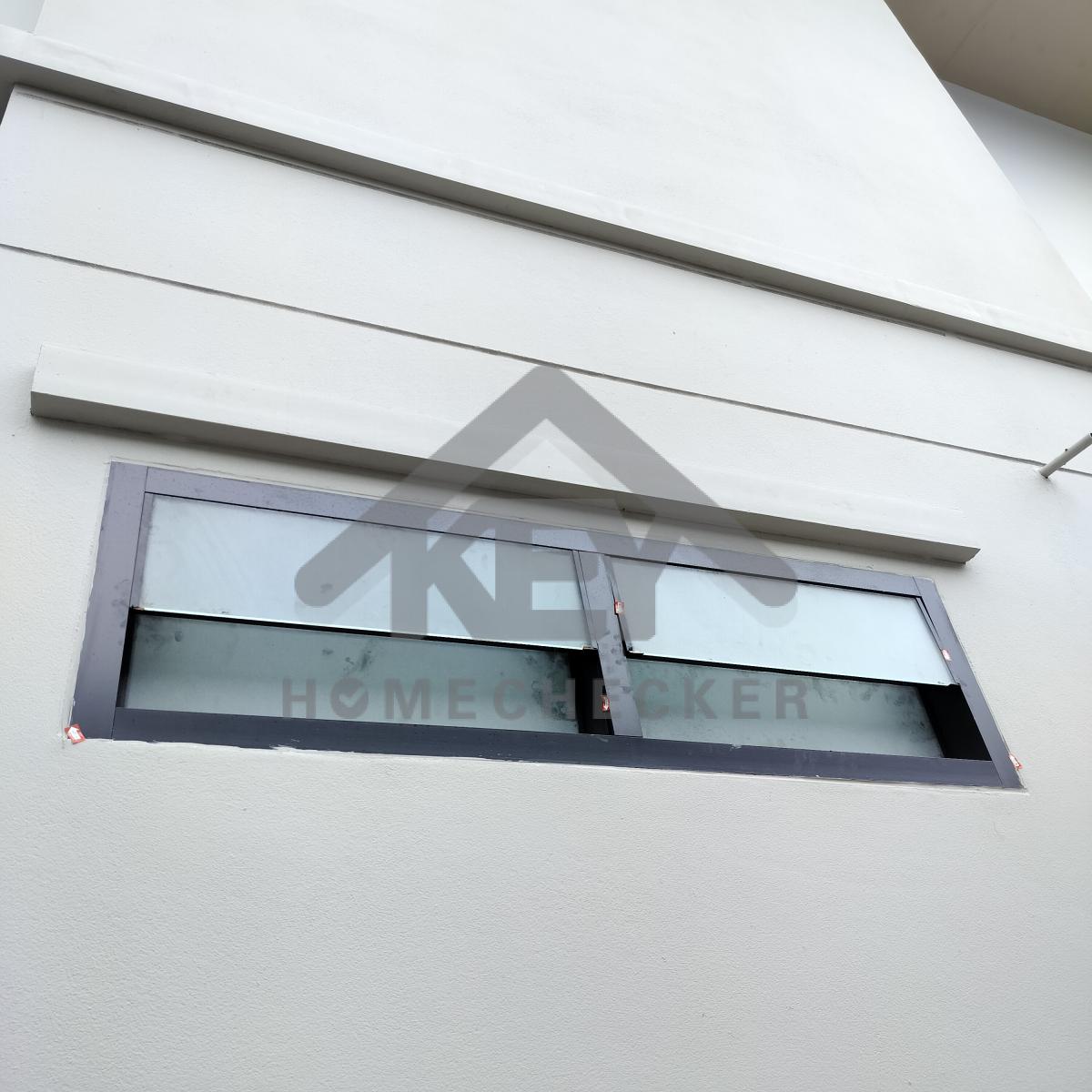

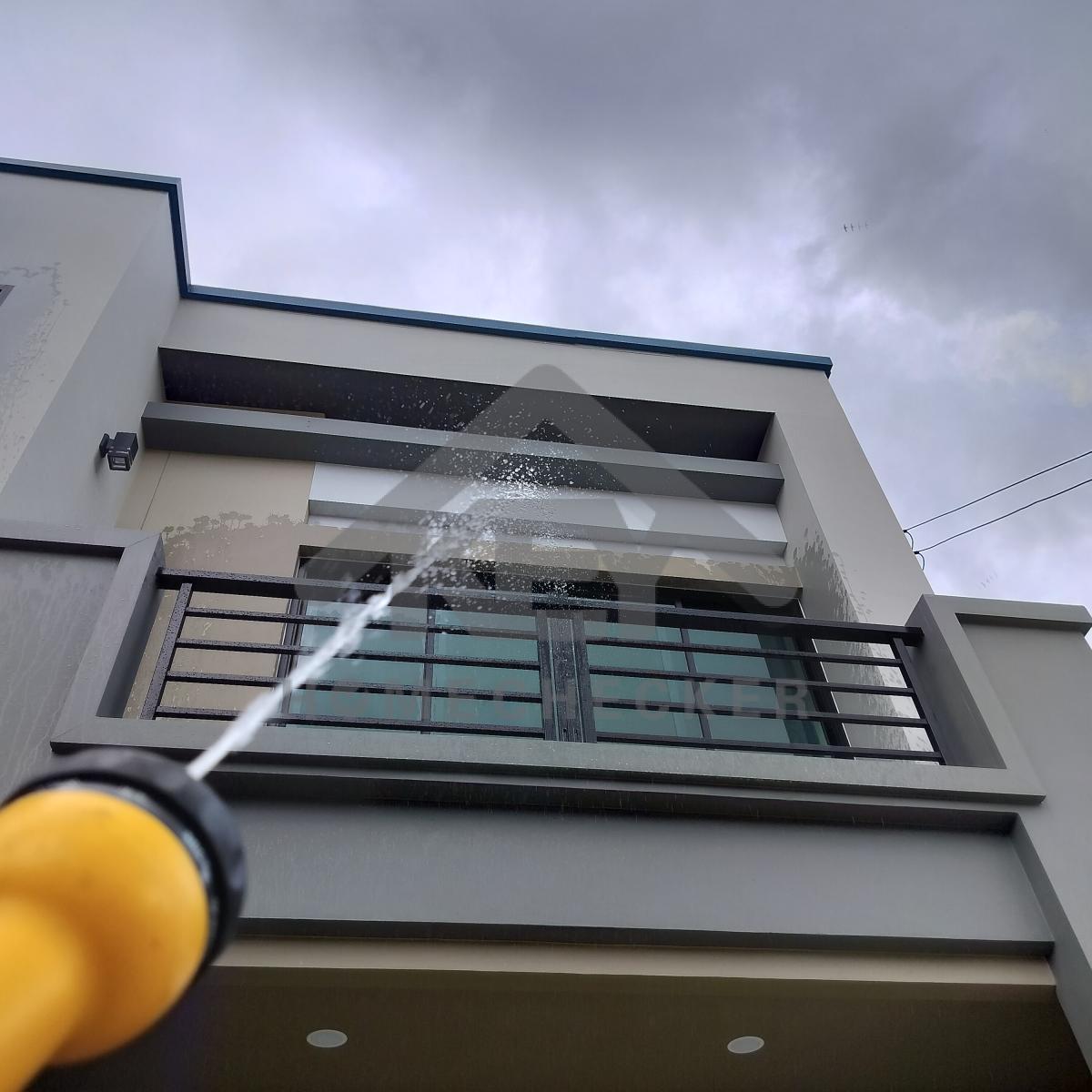

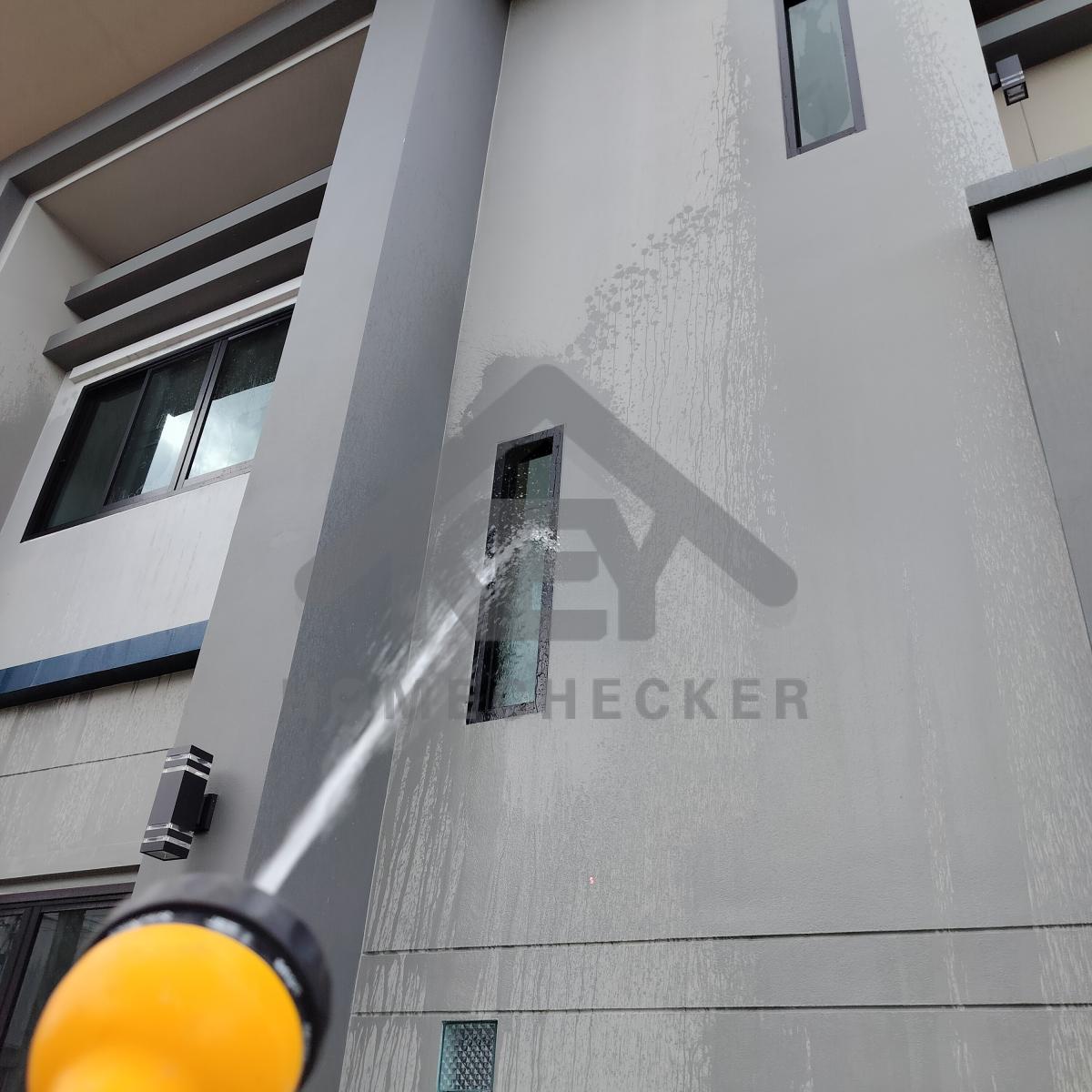

งานเทสน้ำ ประตูหน้าต่าง

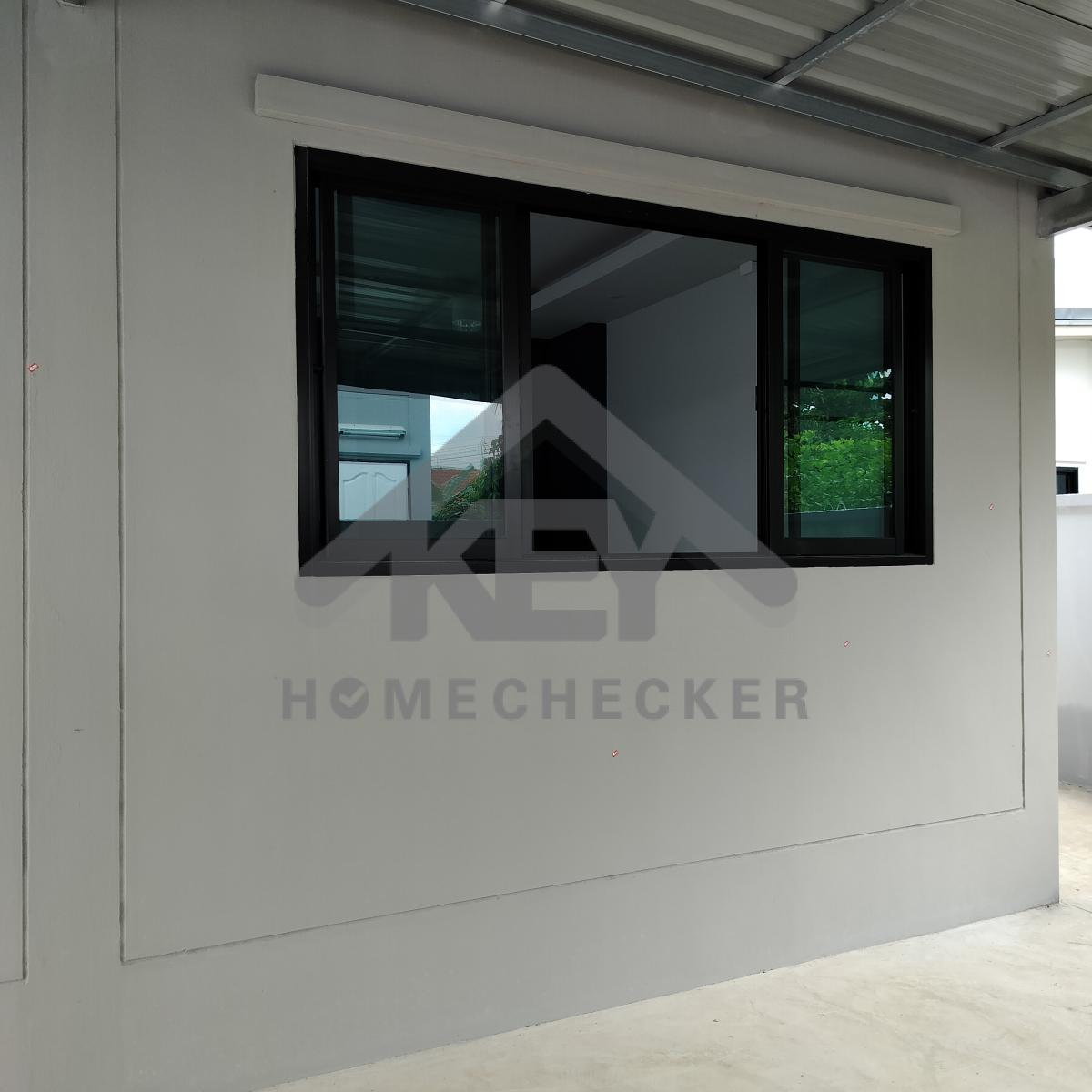

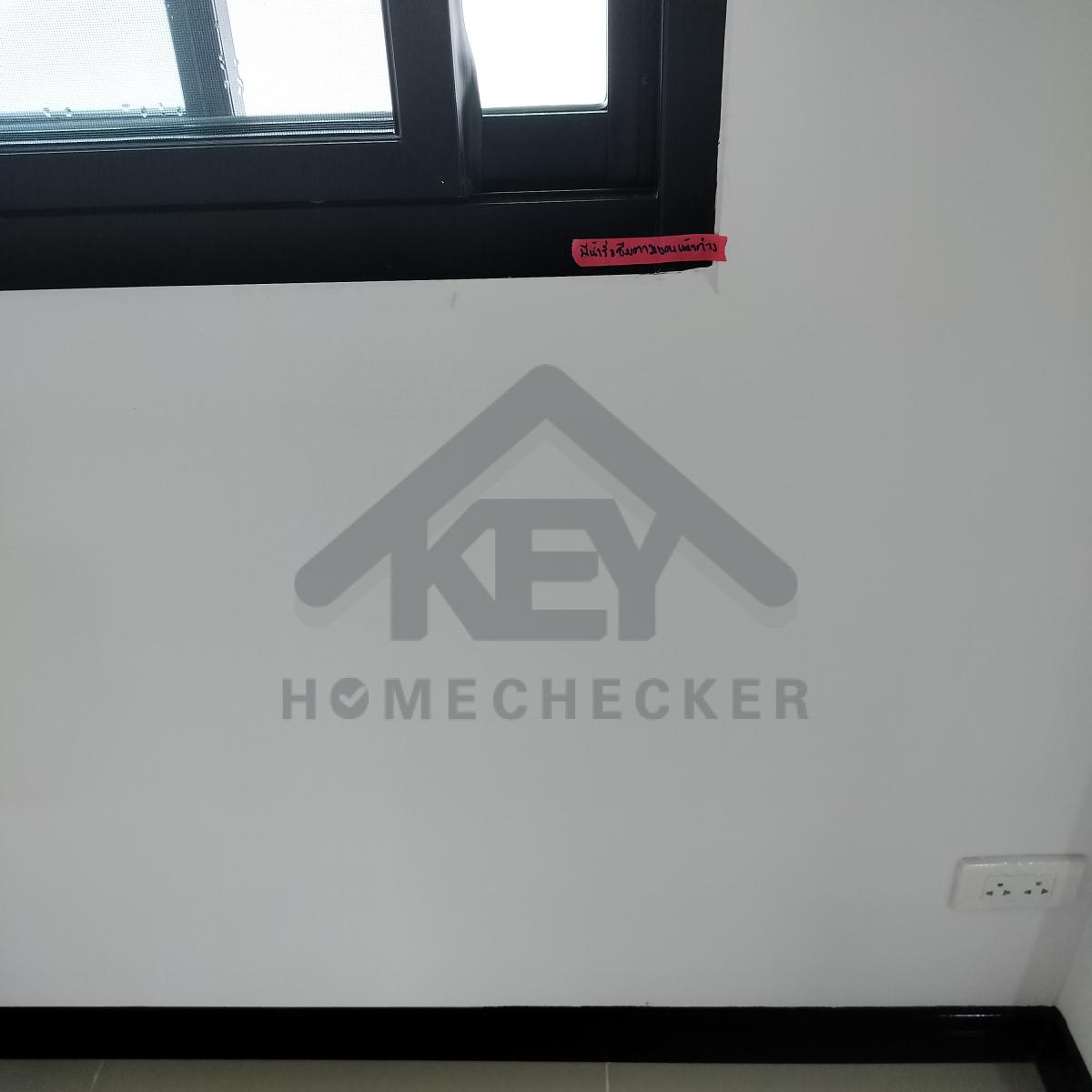

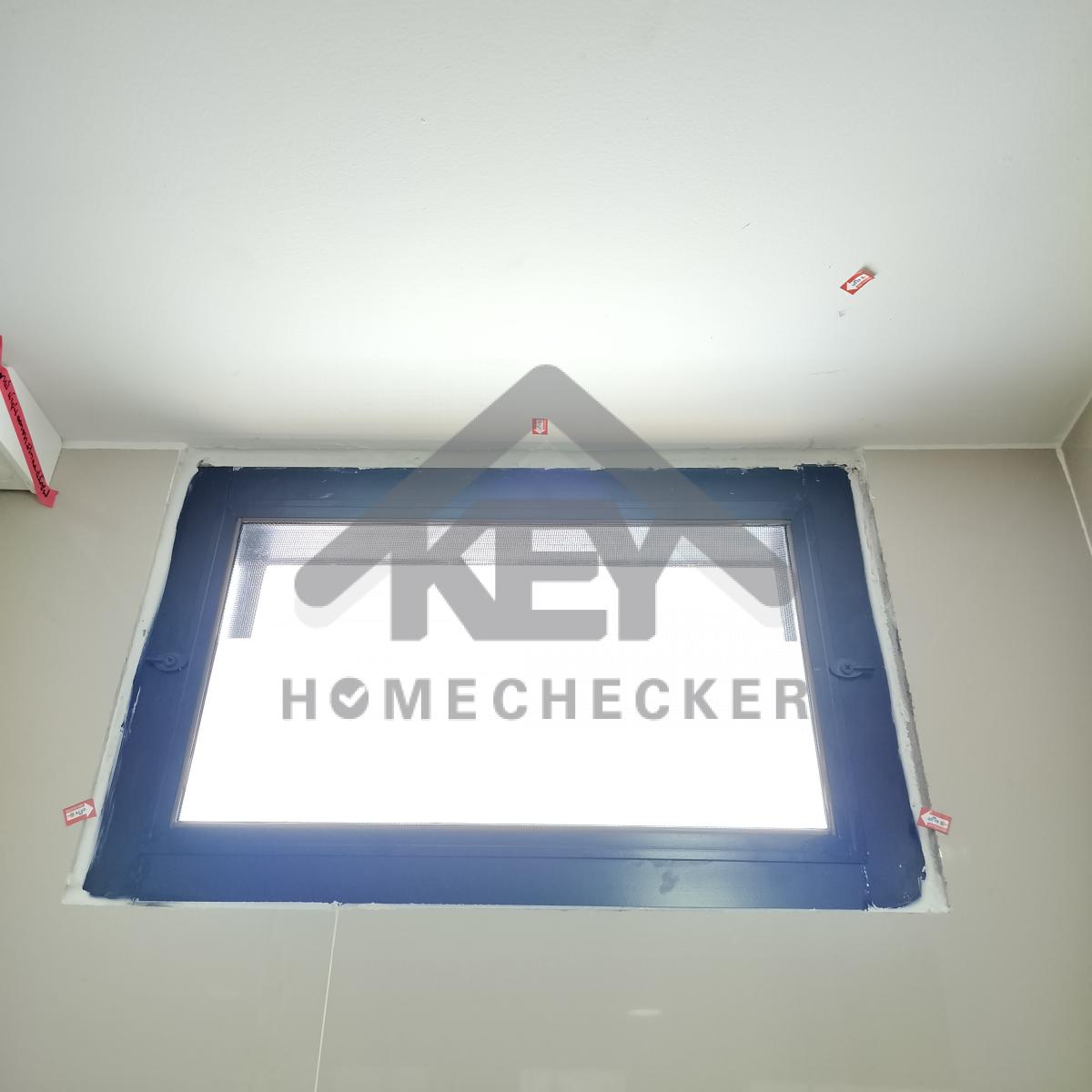

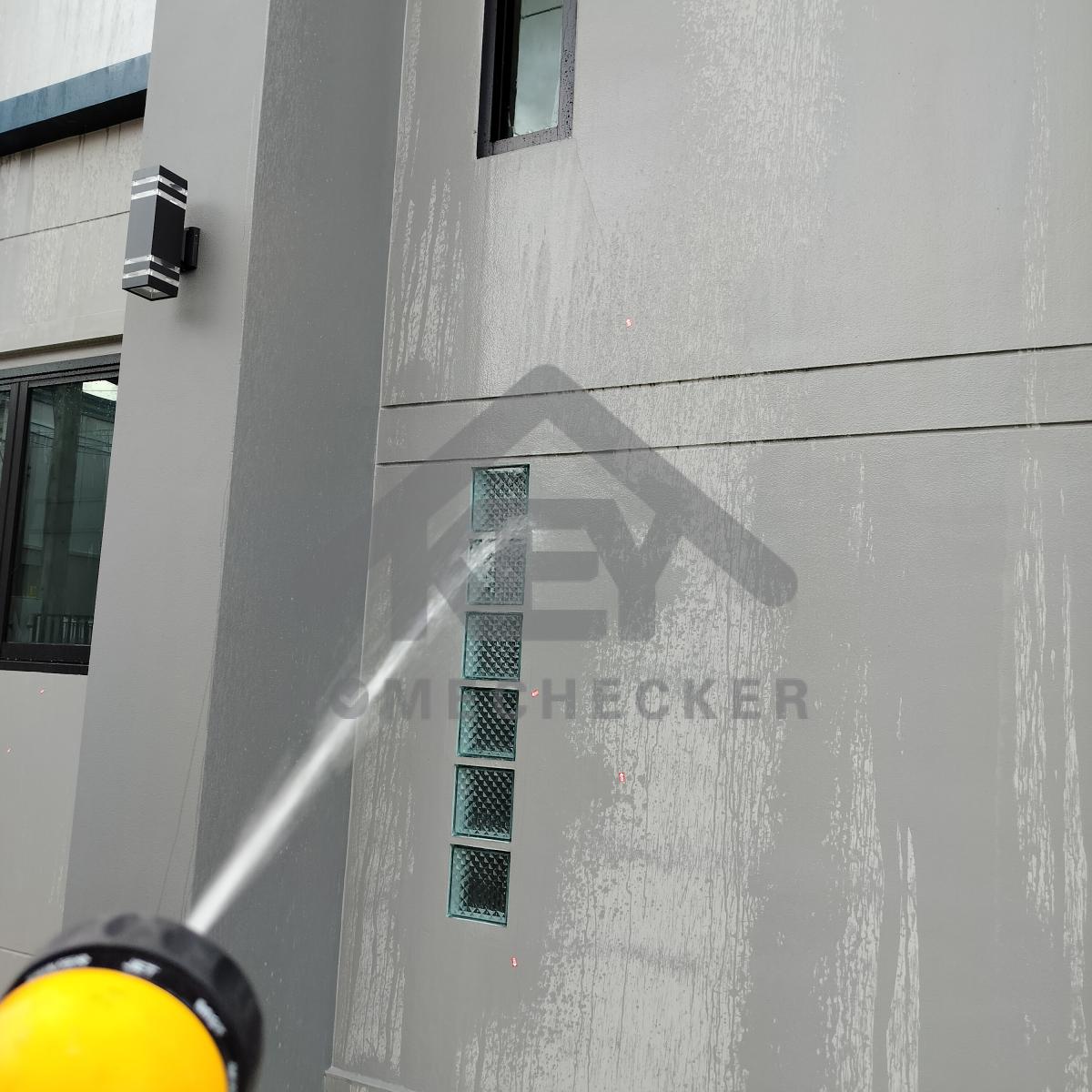

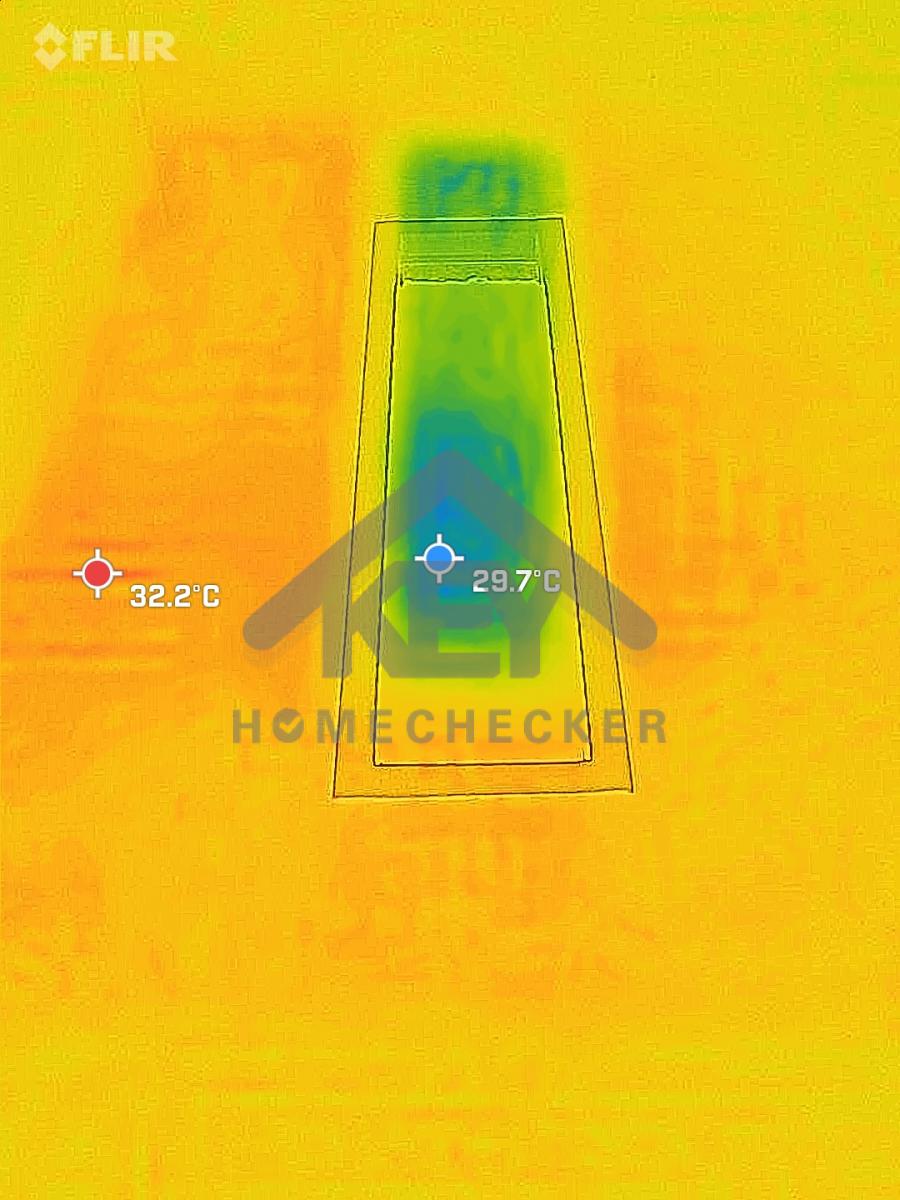

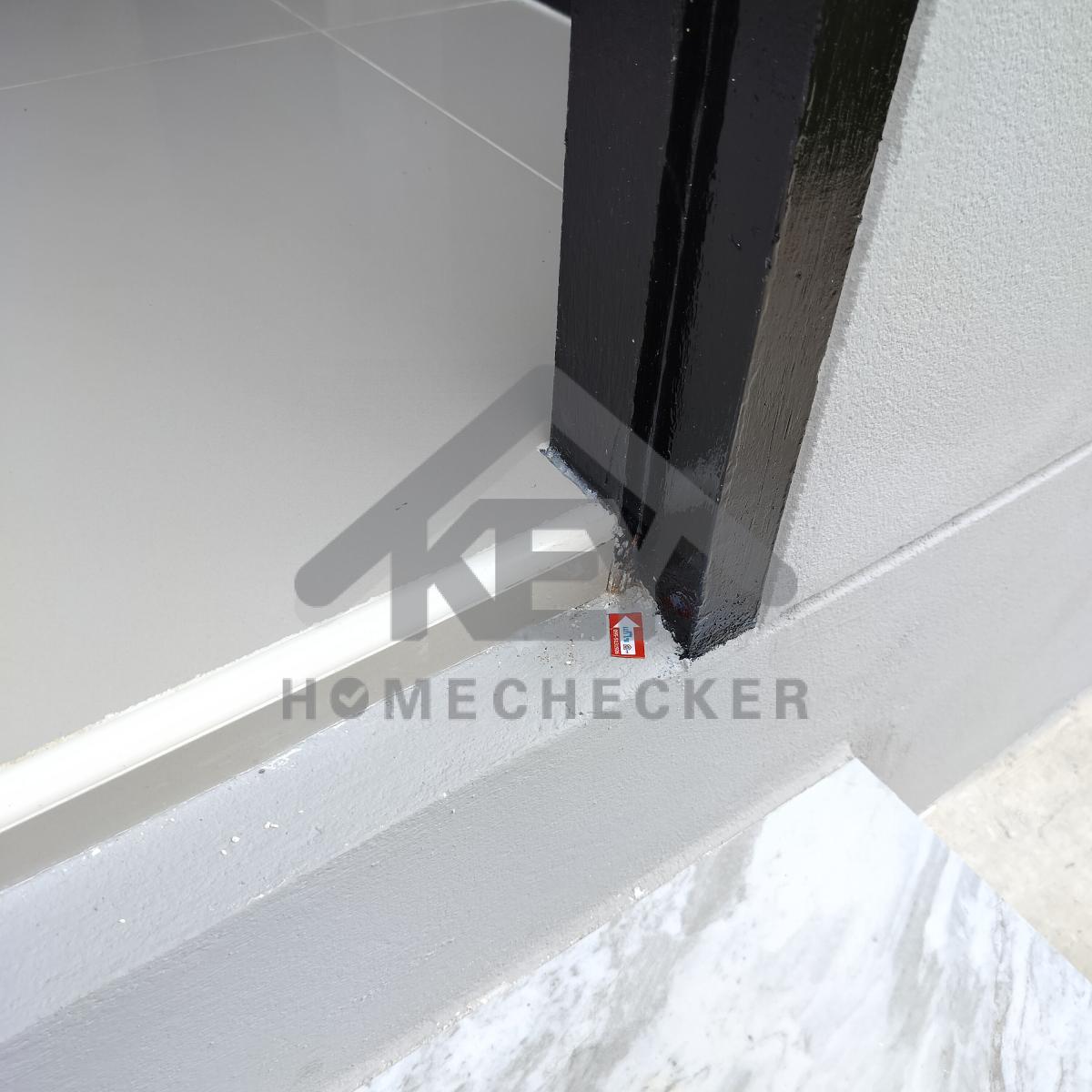

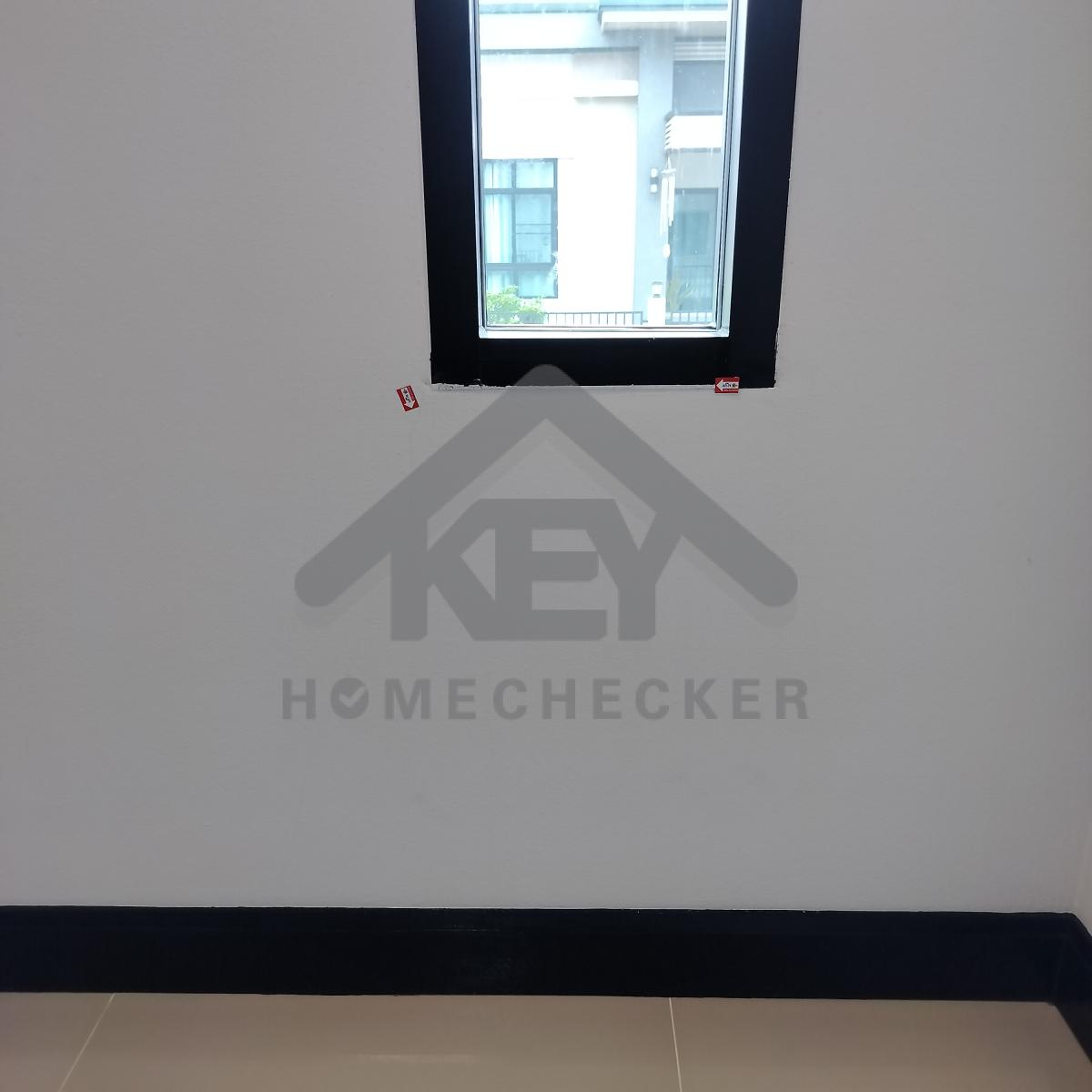

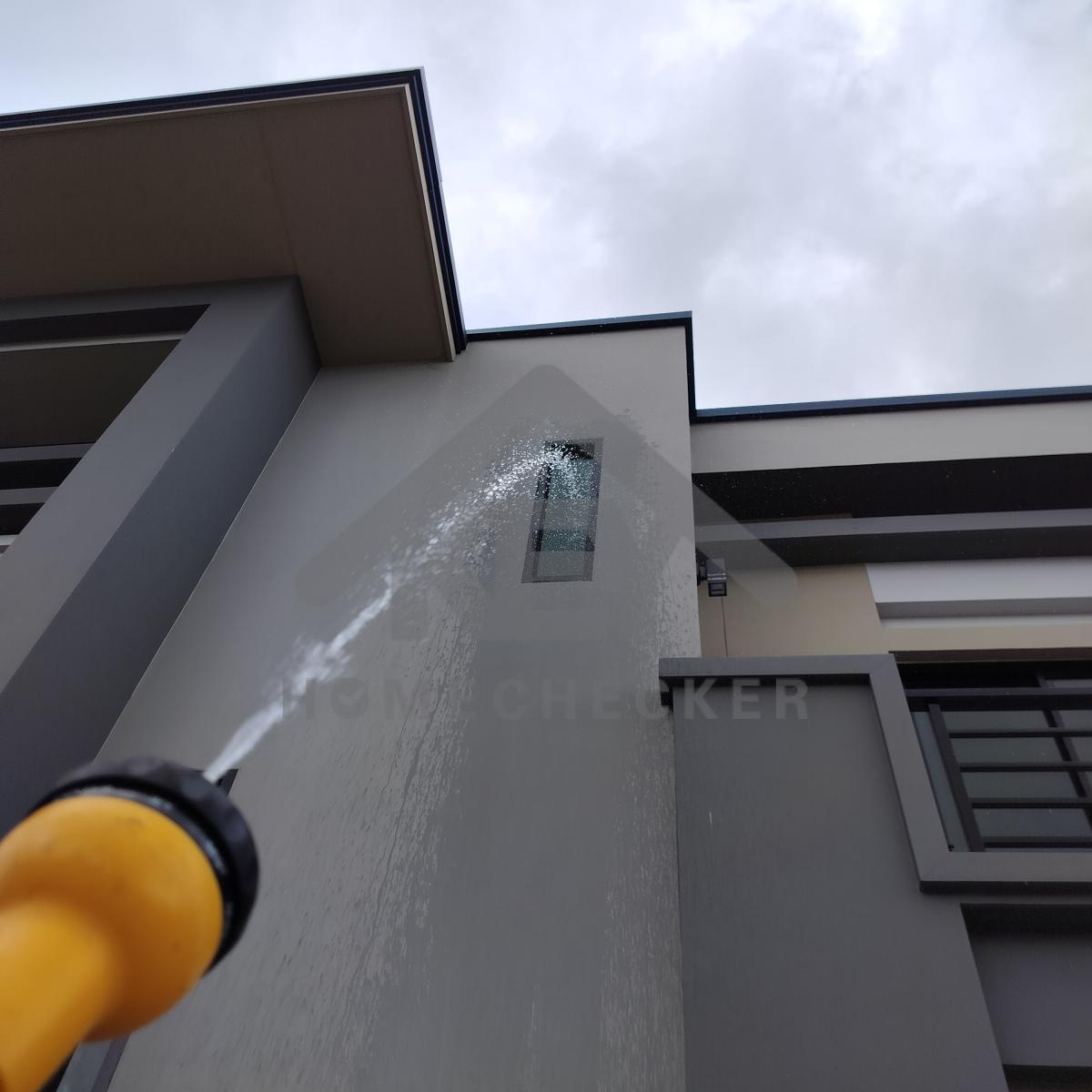

แก้ไข มีน้ำรั่วซึมตามรอยร้าวและขอบหน้าต่างห้องนอนชั้น 1

งานเทสน้ำ ประตูหน้าต่าง

แก้ไข มีน้ำรั่วซึมขอบหน้าต่างห้องครัว

งานเทสน้ำ ประตูหน้าต่าง

แก้ไข มีน้ำรั่วซึมขอบหน้าต่างห้องครัว

งานเทสน้ำ ประตูหน้าต่าง

แก้ไข มีน้ำรั่วซึมตามรอยร้าวหน้าต่างห้องนอน 2 ชั้น 2

งานเทสน้ำ ประตูหน้าต่าง

แก้ไข มีน้ำรั่วซึมมุม หน้าต่างห้องนอน 2 ชั้น 2

งานเทสน้ำ ประตูหน้าต่าง

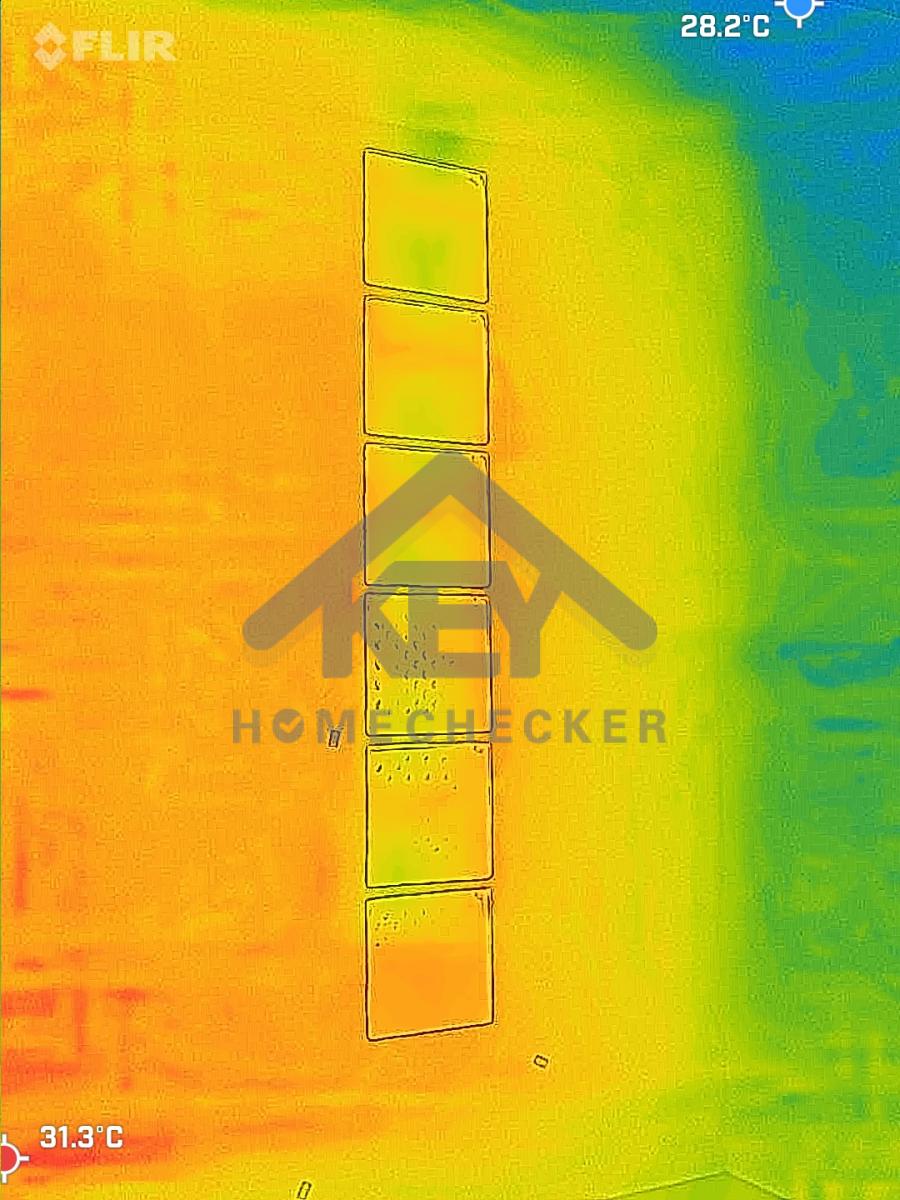

แก้ไข มีน้ำรั่วซึมตามขอบหน้าต่างตลอดแนว ห้องนอน 3 ชั้น 2

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

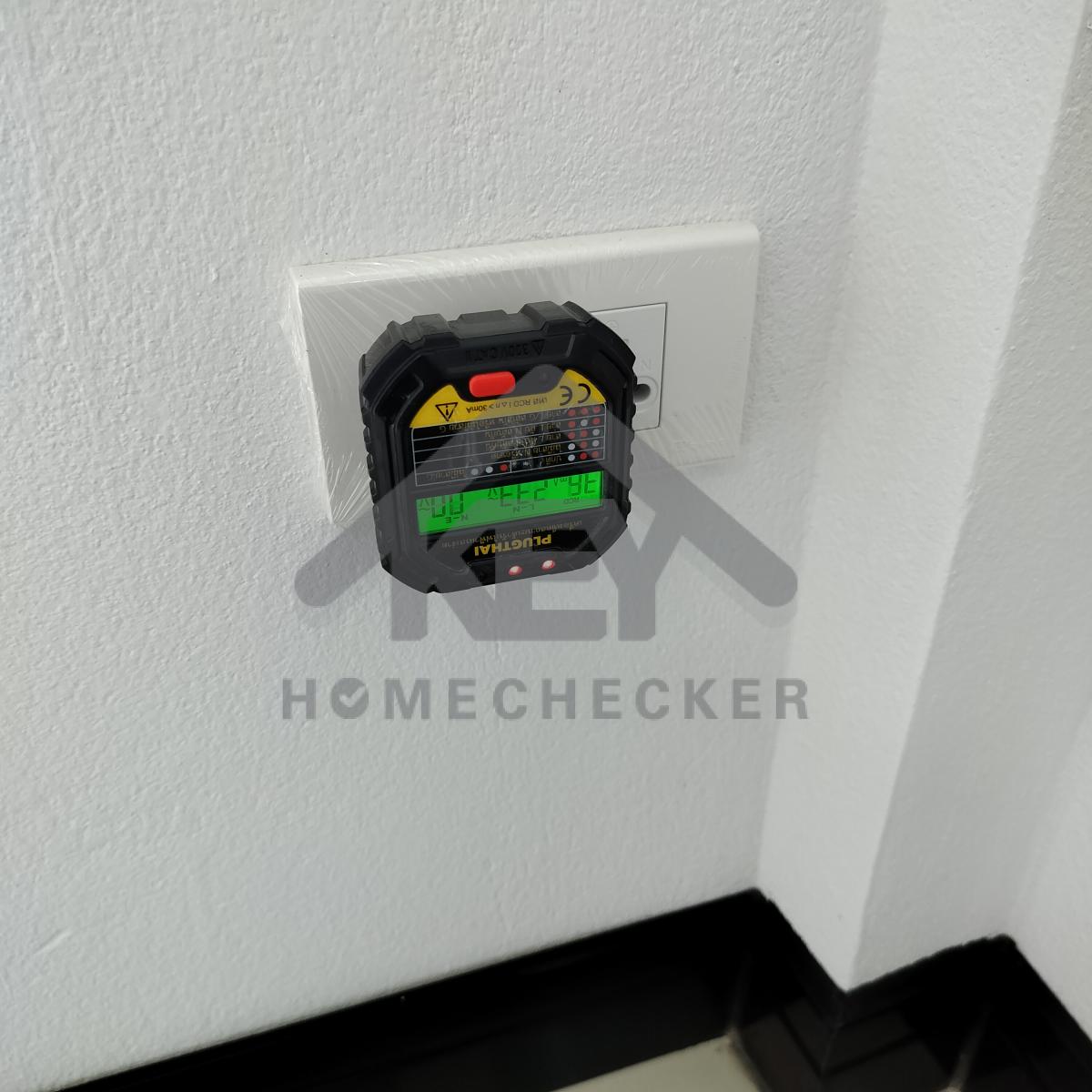

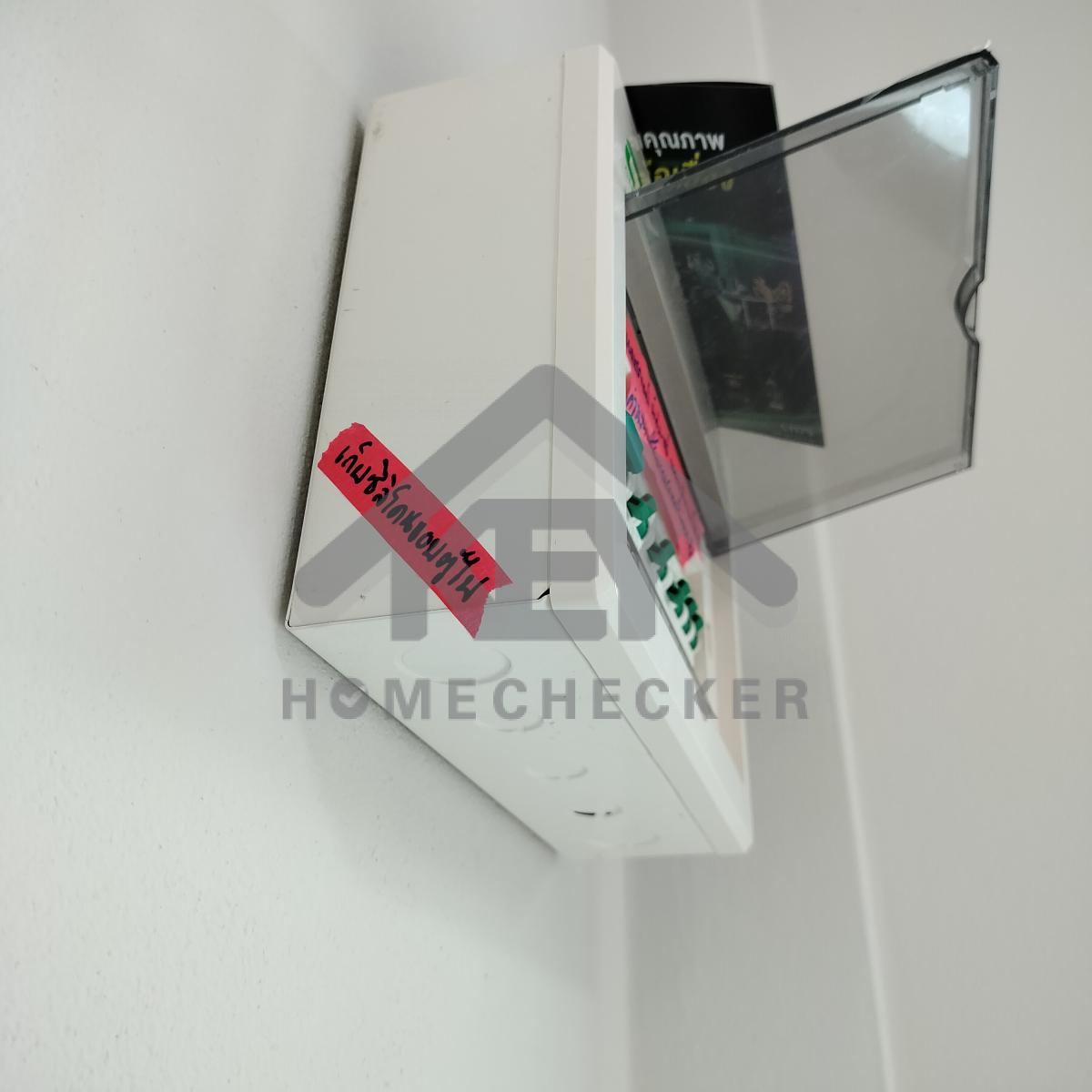

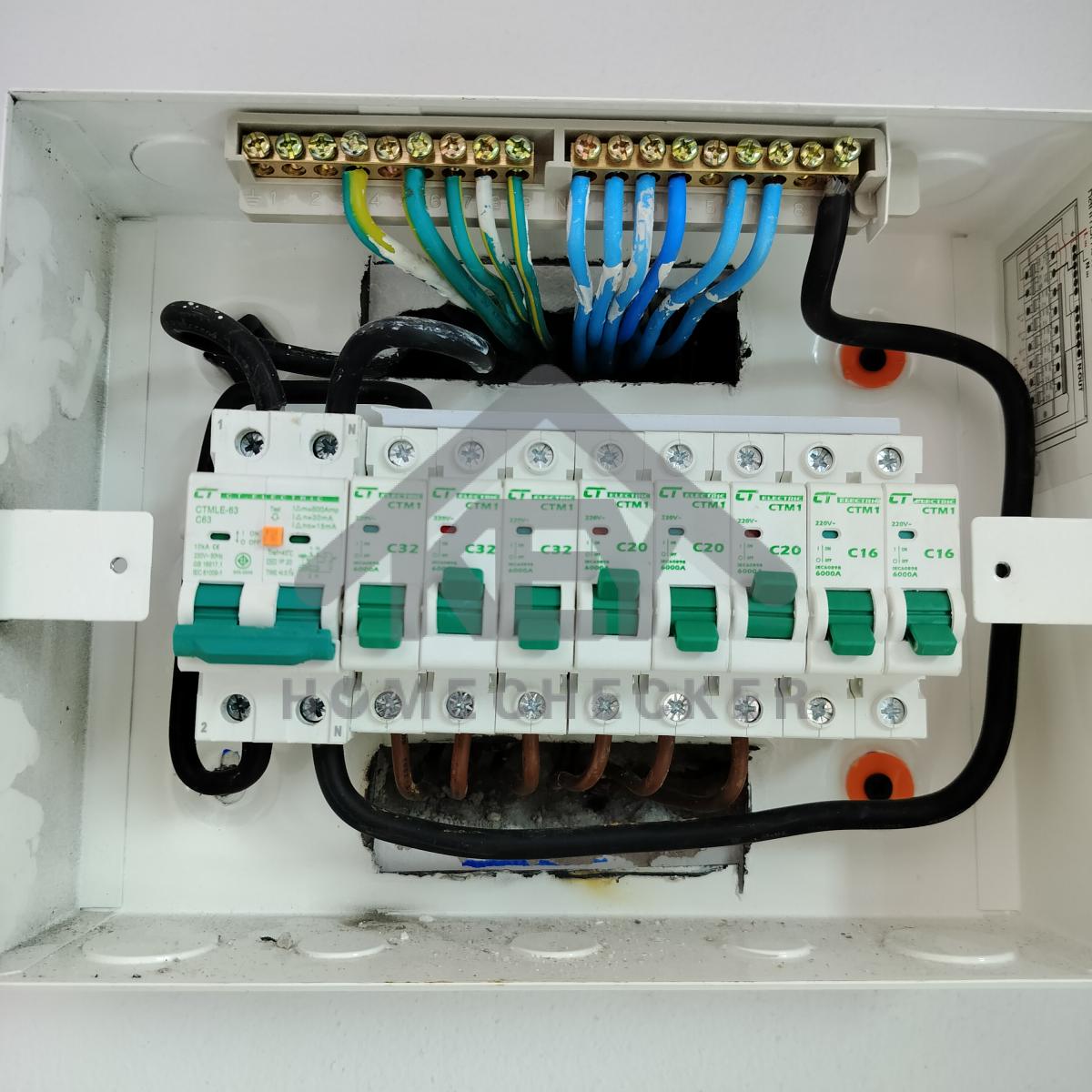

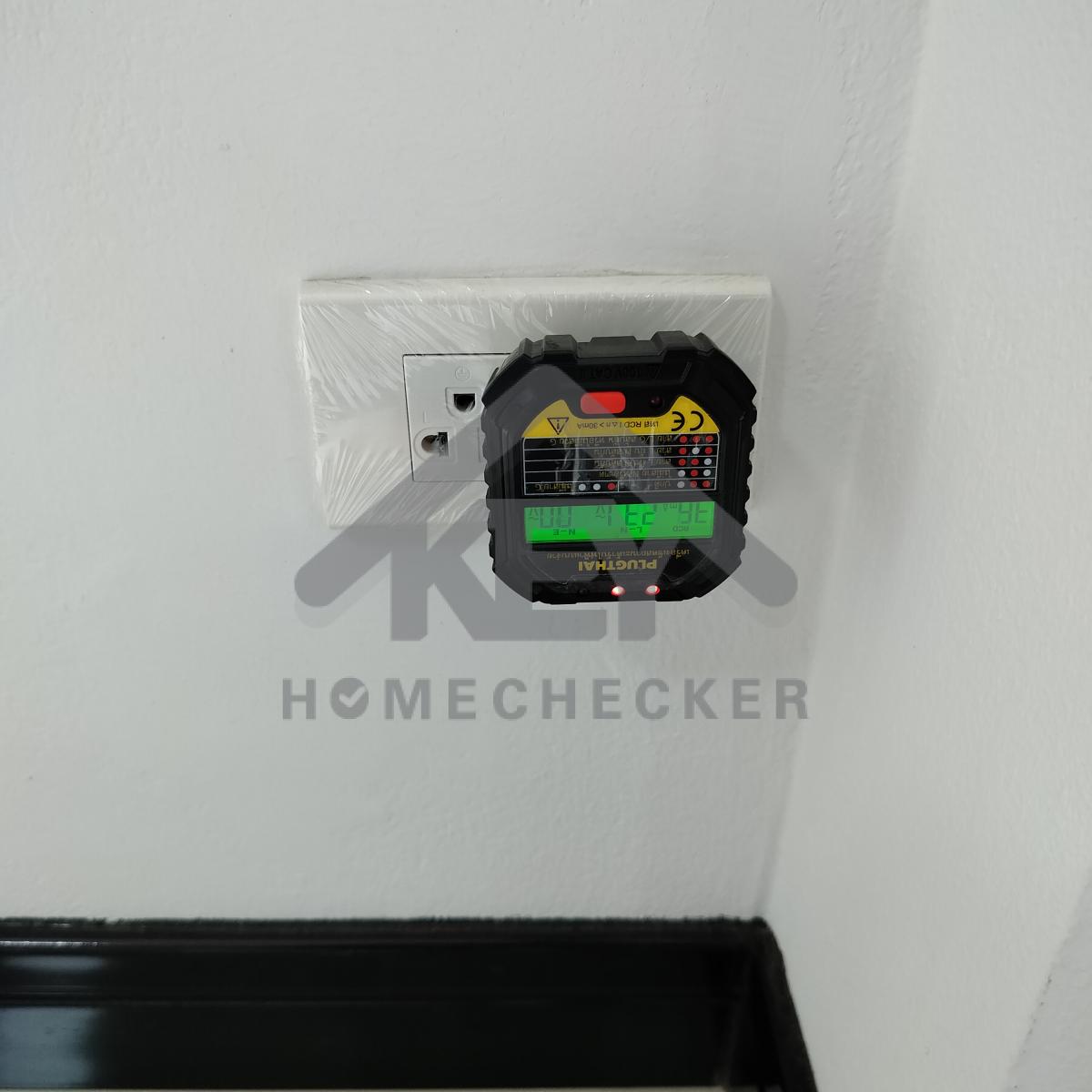

6. งานไฟฟ้าและระบบความปลอดภัย

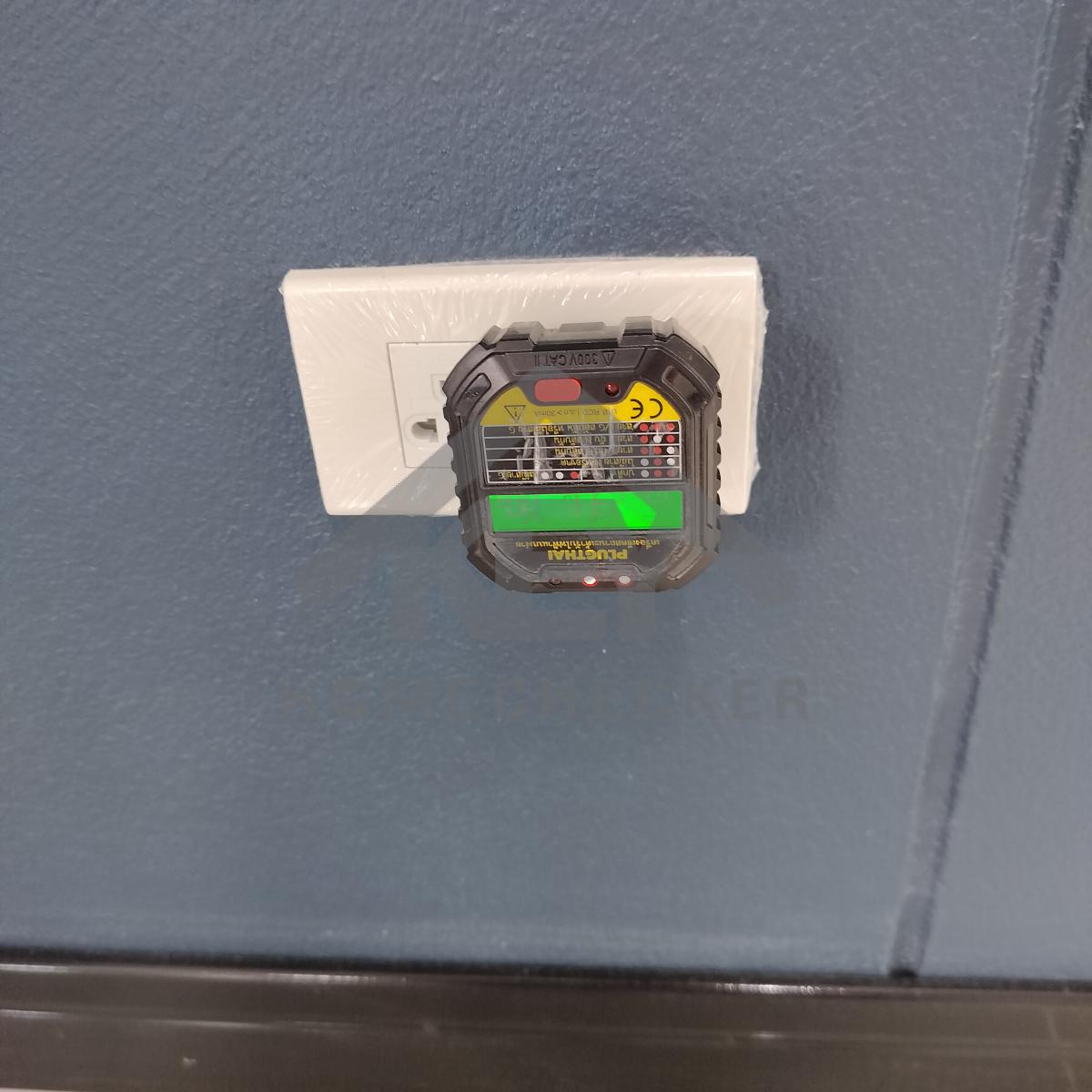

งานไฟฟ้าและระบบความปลอดภัย

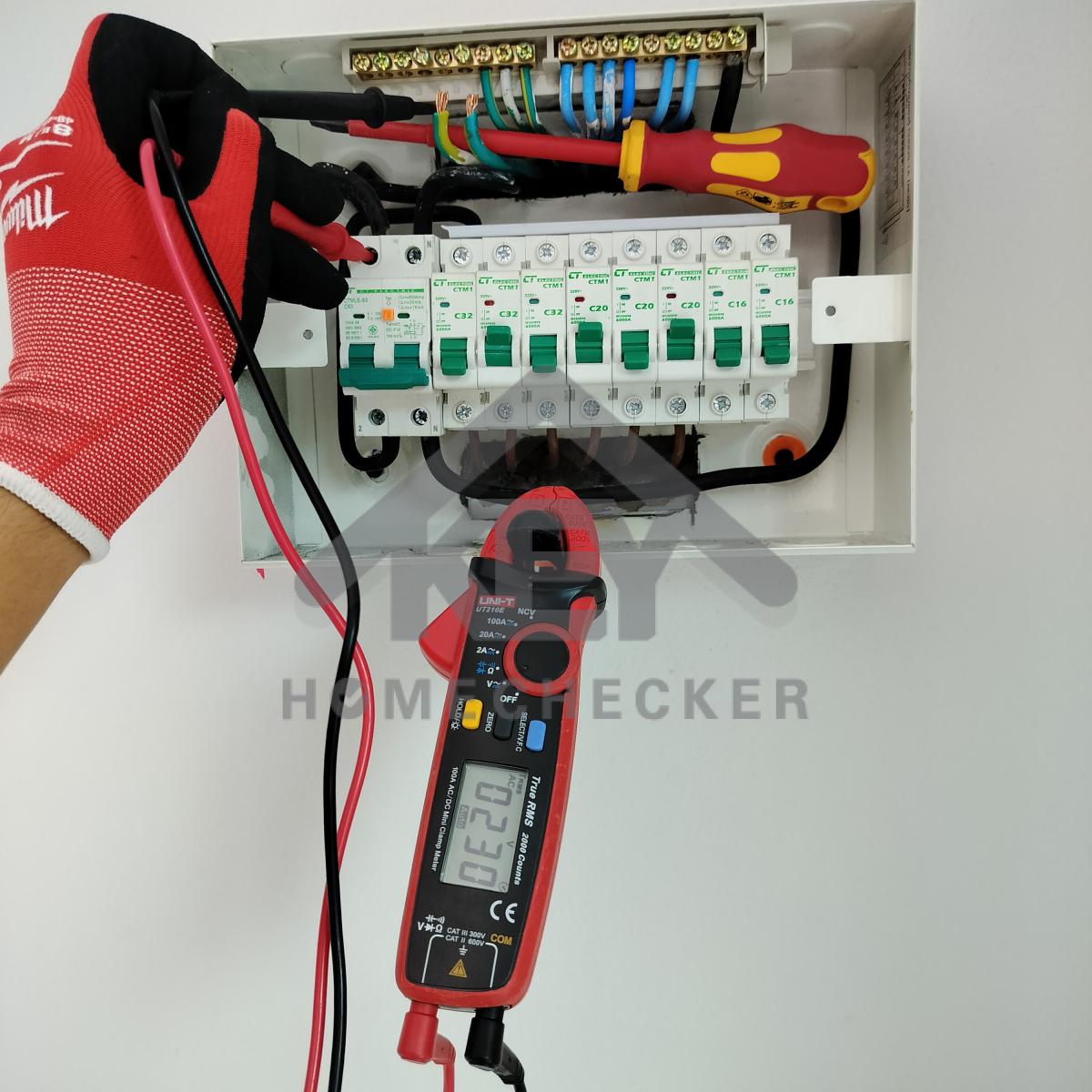

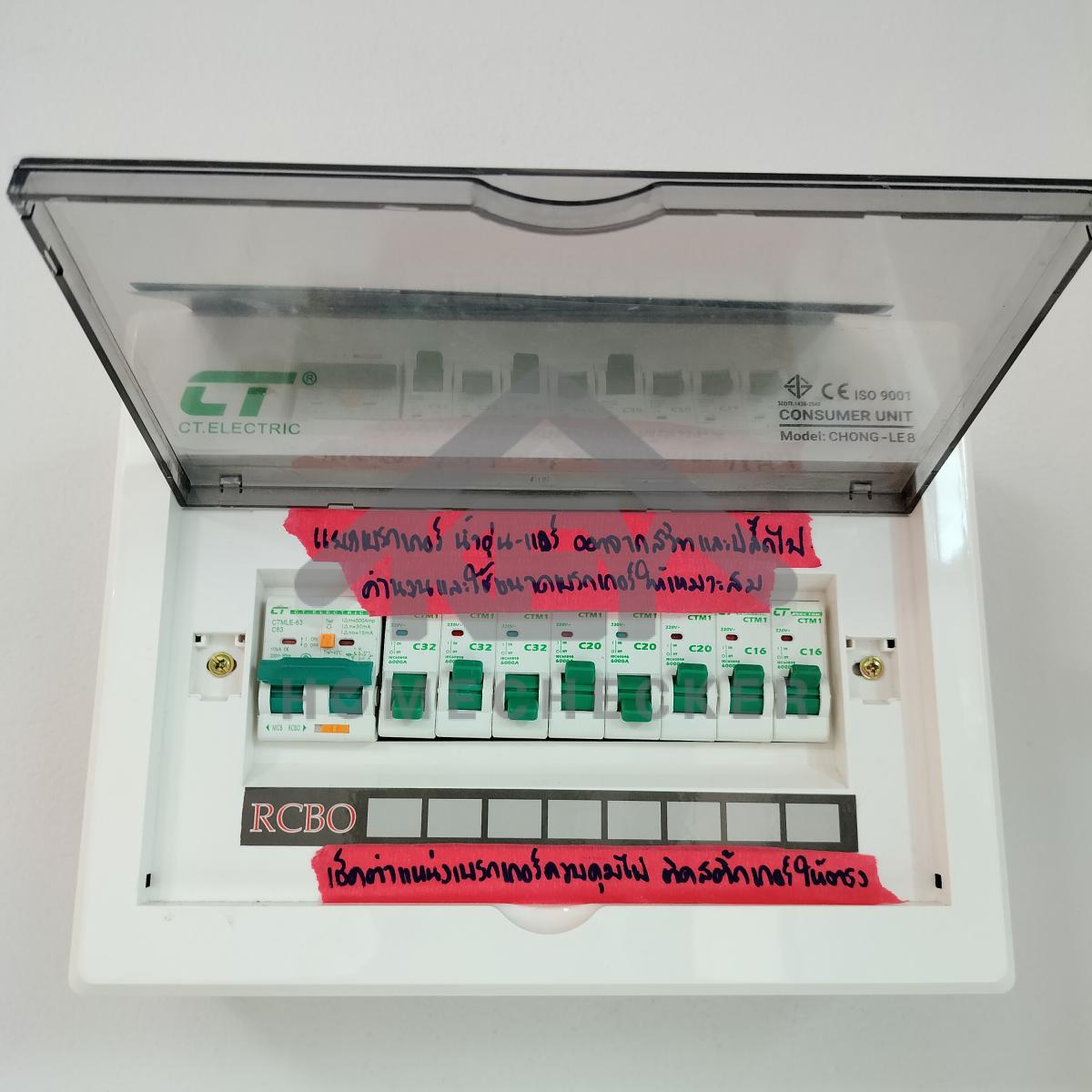

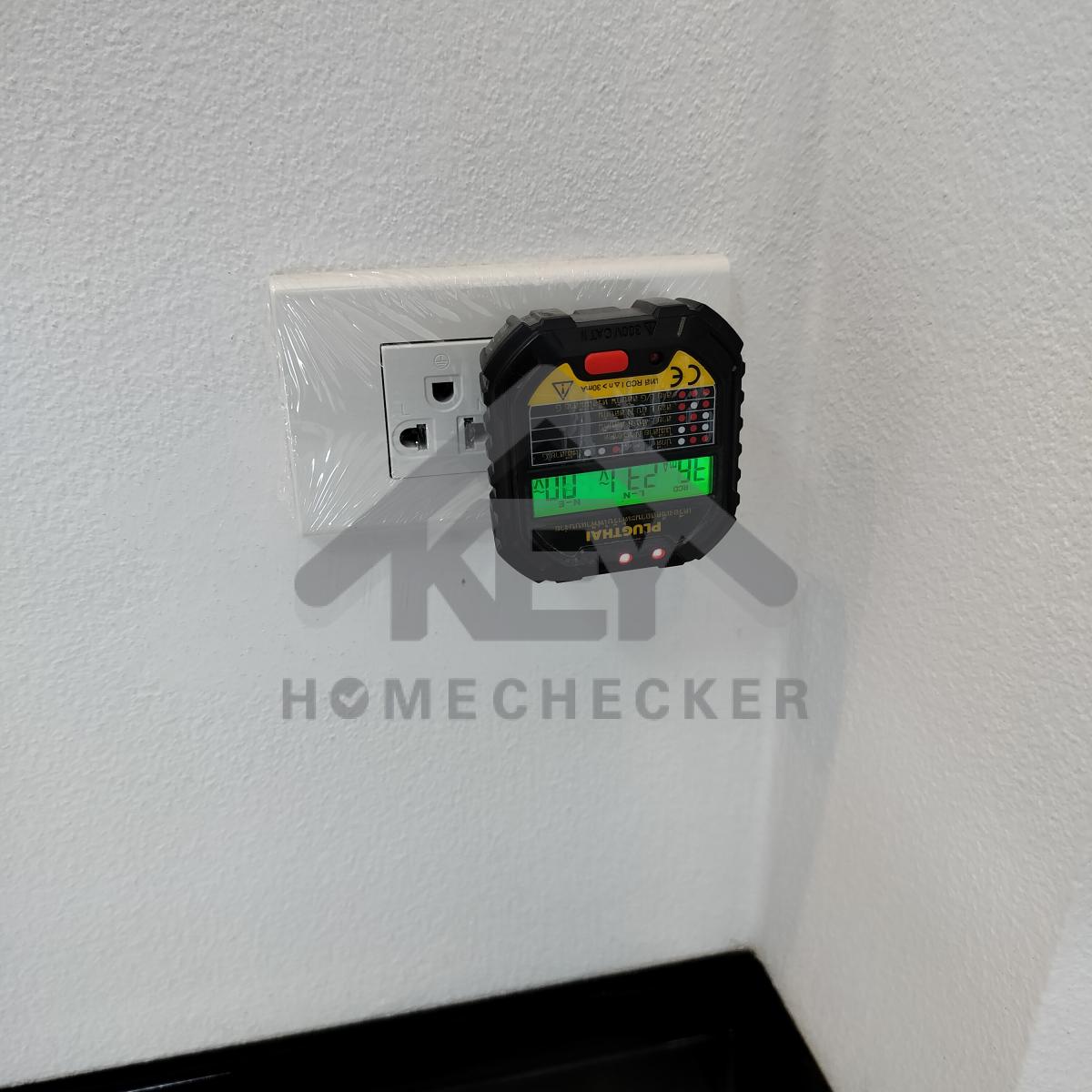

แก้ไข แยกเบรกเกอร์เครื่องทำน้ำอุ่น-เบรกเกอร์แอร์ ออกจากสวิทช์และปลั๊กไฟฟ้า ไม่ควรต่อพ่วงสายไฟหรือเบรกเกอร์เดียวกัน
คำนวณและใช้ขนาดเบรกเกอร์ให้เหมาะสมกับการใช้งาน
เช็คตำแหน่งเบรกเกอร์ควบคุมไฟแต่ละจุดและติดสติ๊กเกอร์แผงไฟให้ตรง

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บงานซิลิโคนขอบรอบตู้ไฟ เพื่อป้องกันมด สัตว์หรือแมลงเข้าอยู่อาศัยภายในตู้ควบคุมไฟฟ้า

งานไฟฟ้าและระบบความปลอดภัย

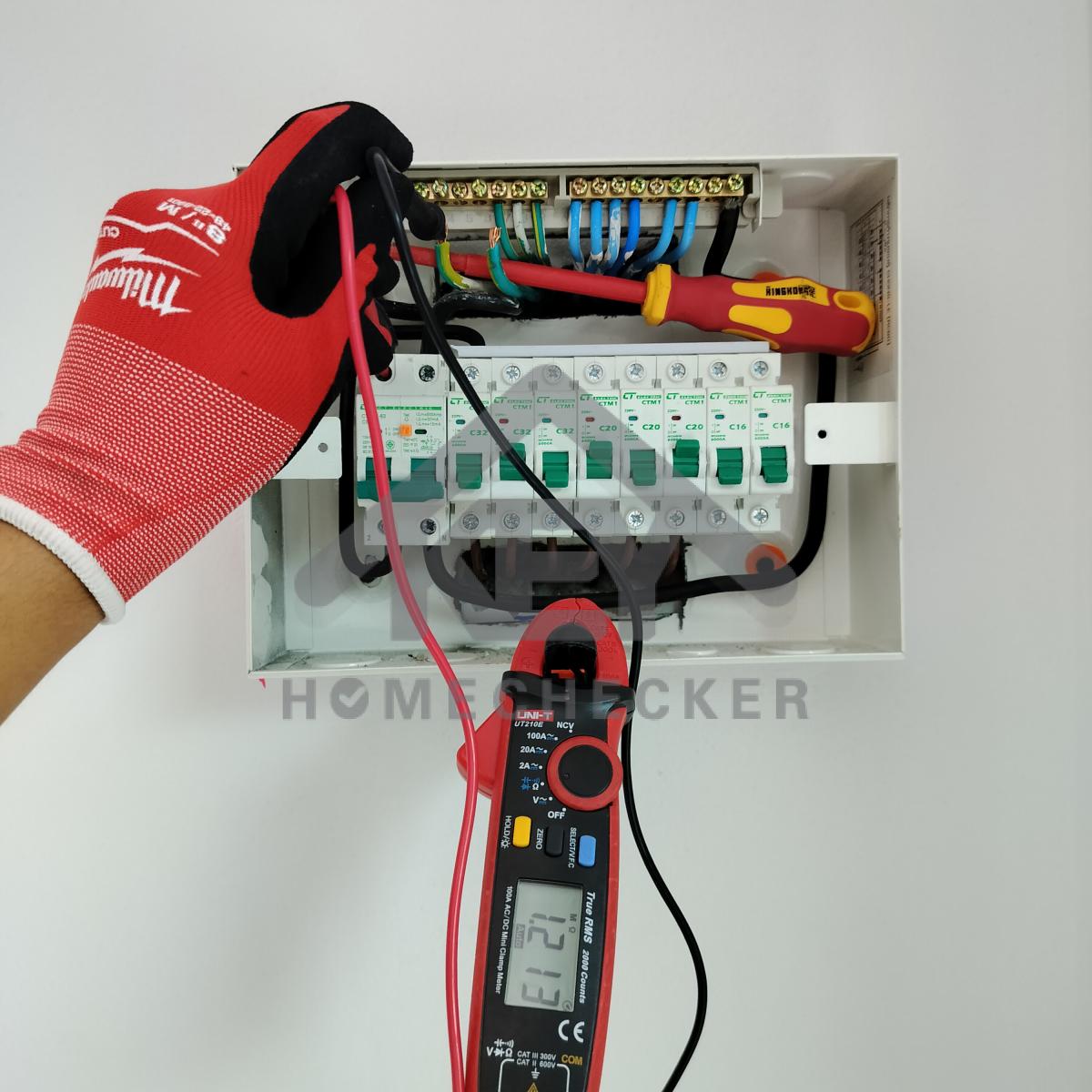

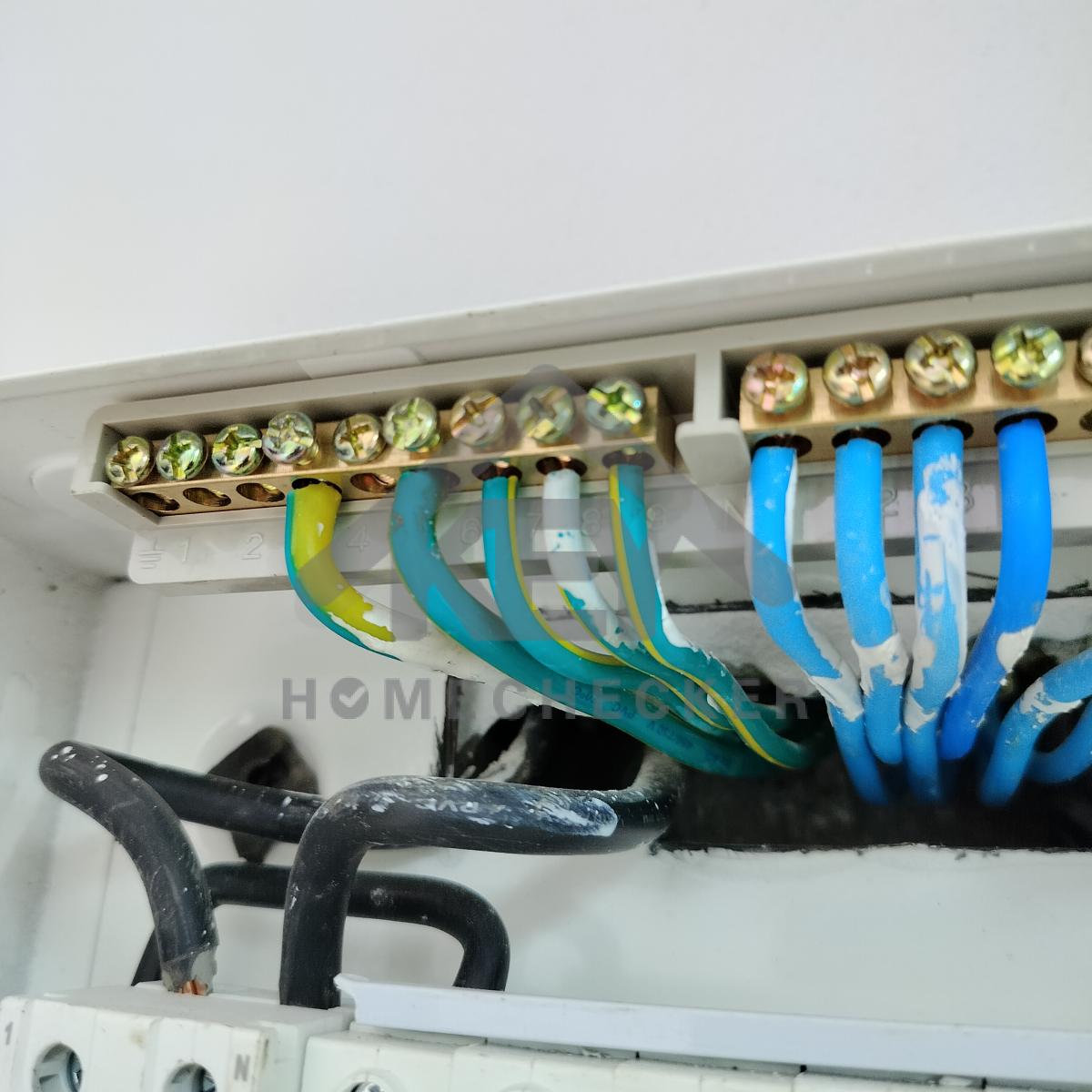

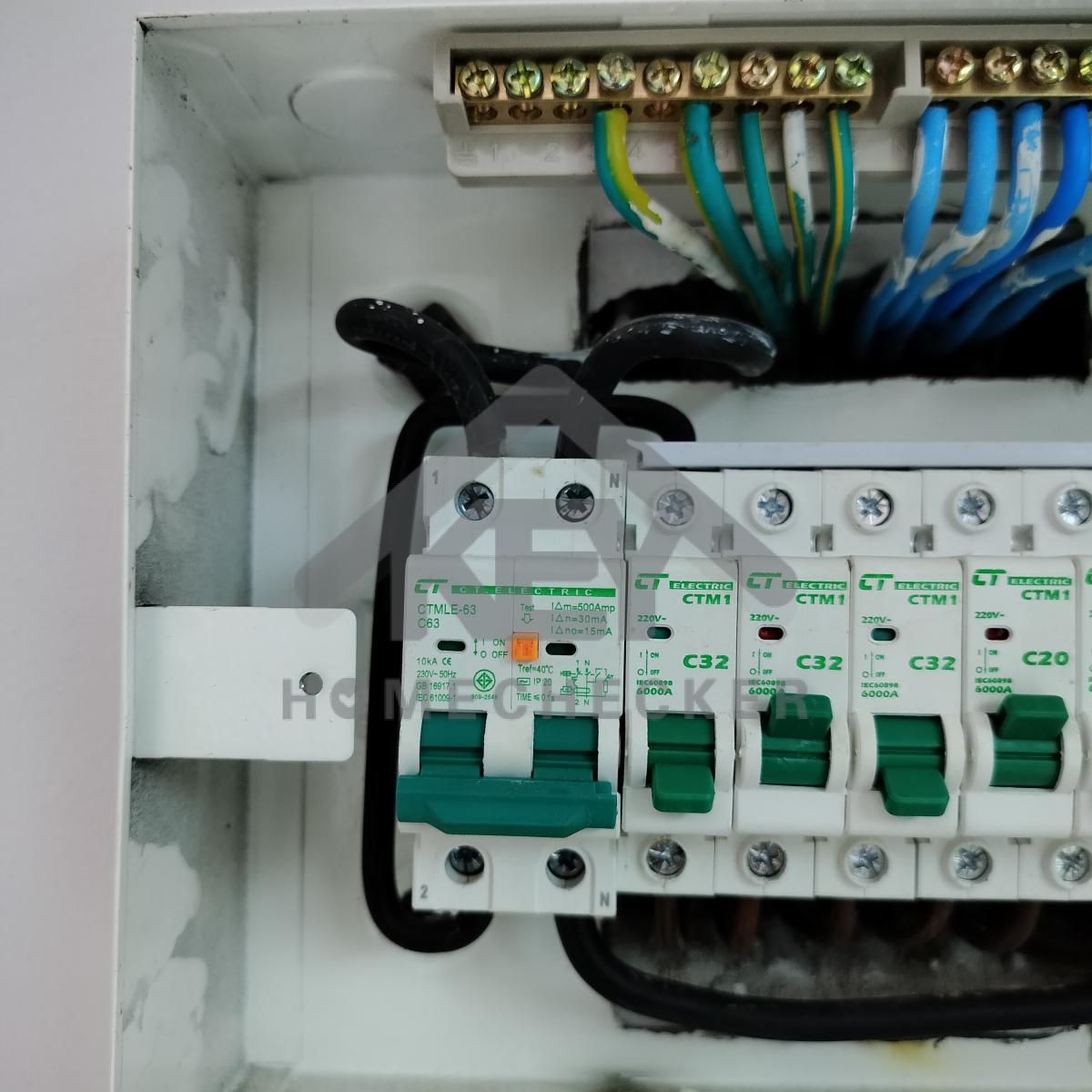

แก้ไข ต่อจั้มสายไฟเมน N เข้าเบรกเกอร์ให้ถูกต้องตามมาตรฐานหรือตามแผงตู้ไฟที่กำหนด
(ต่อสายเมน N เข้าบัสบาร์กราวด์ก่อน แล้วต่อออกจากบัสบาร์เข้าเบรกเกอร์เมน)

งานไฟฟ้าและระบบความปลอดภัย

*การต่อสายไฟเข้าตู้ไฟตามตัวอย่าง

งานไฟฟ้าและระบบความปลอดภัย

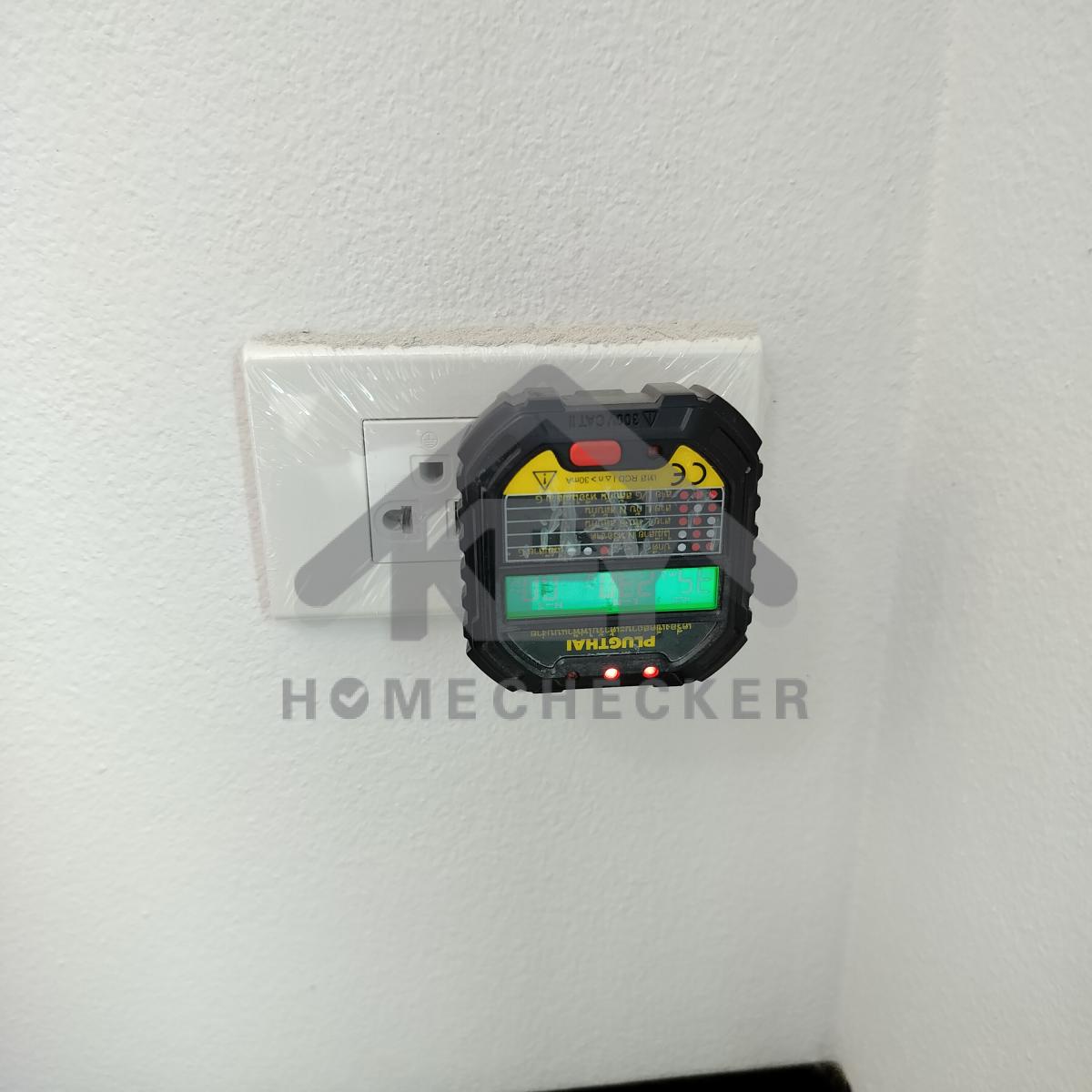

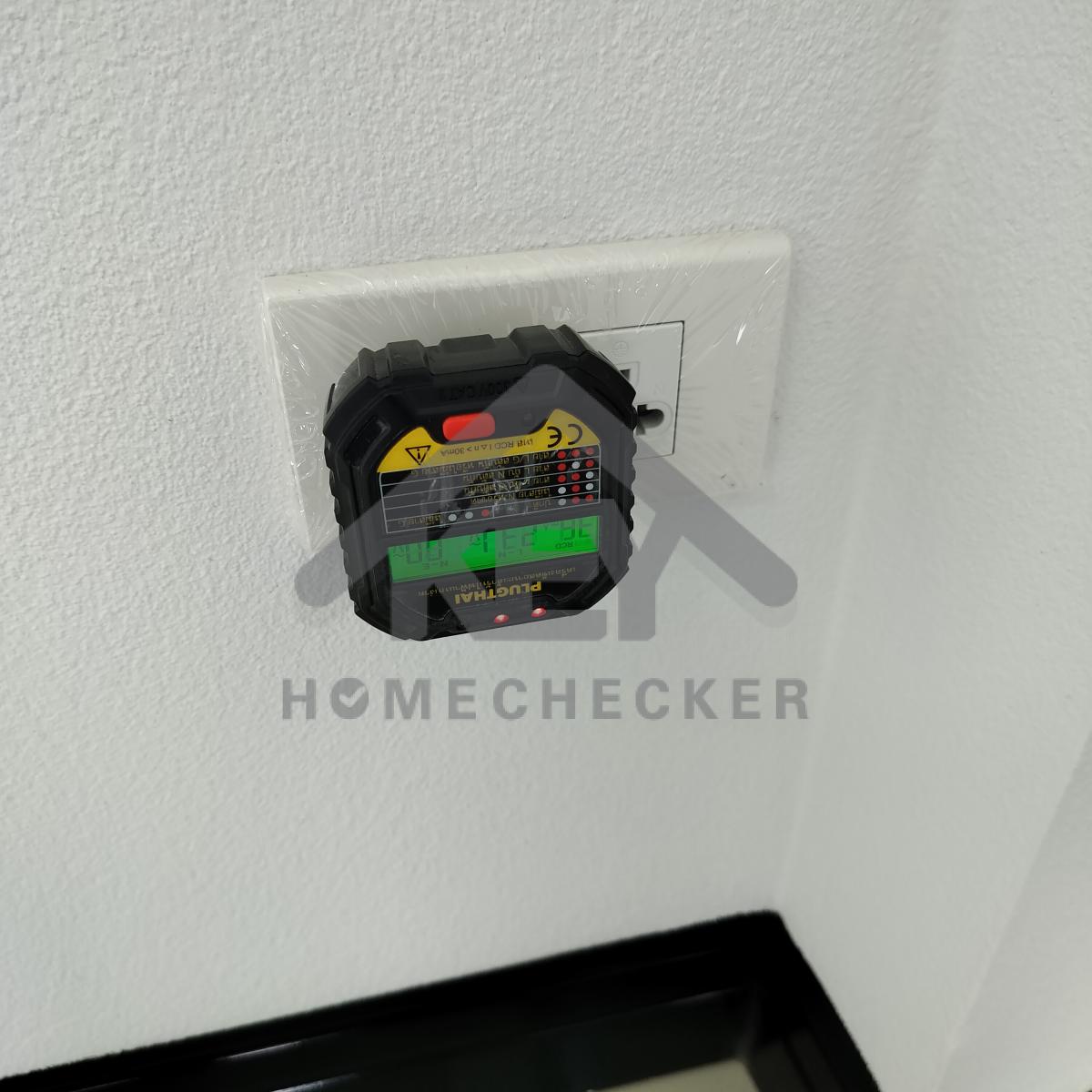

*ขนาดสายไฟเมนและเบรกเกอร์ตามมาตรฐานไม่สัมพันธ์กัน

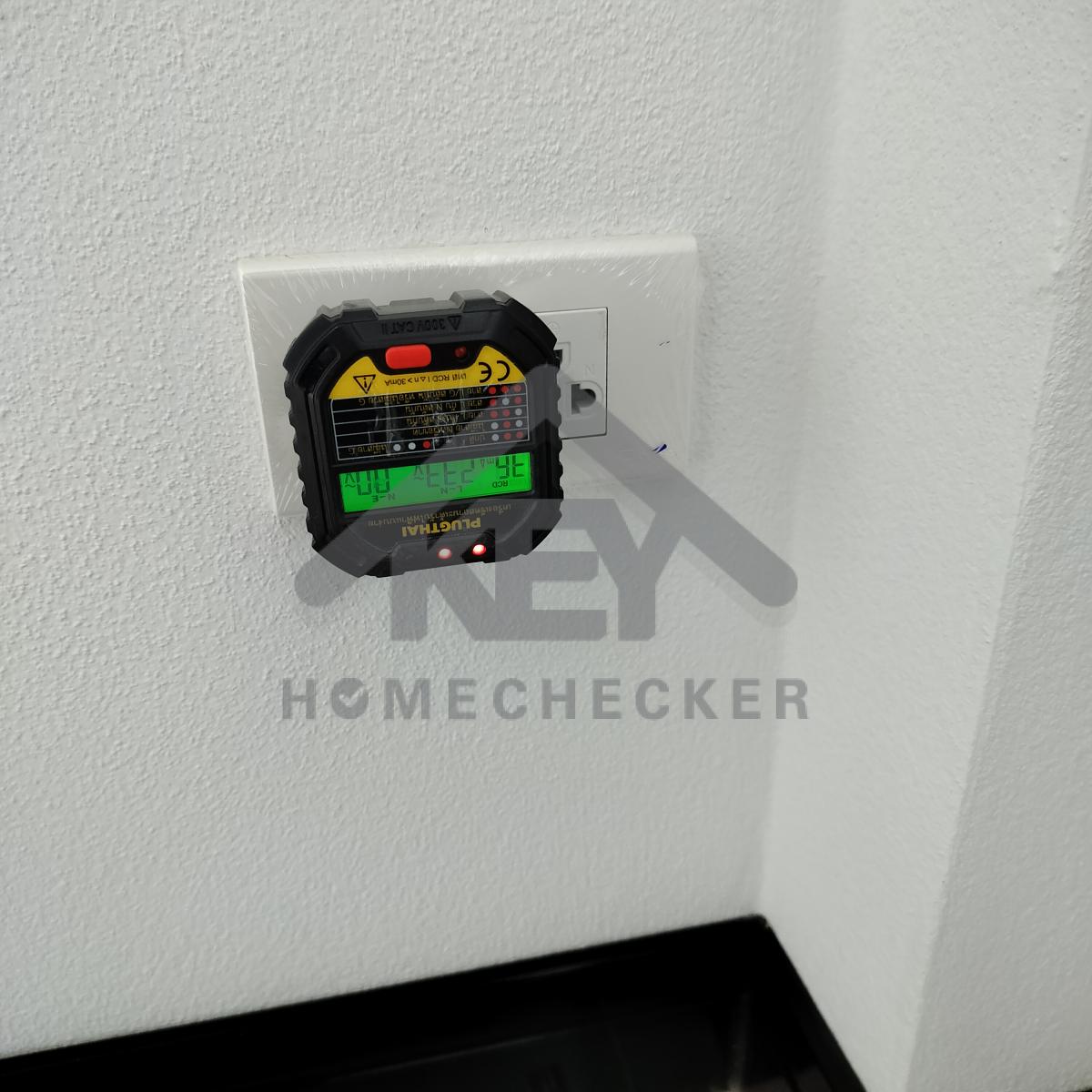

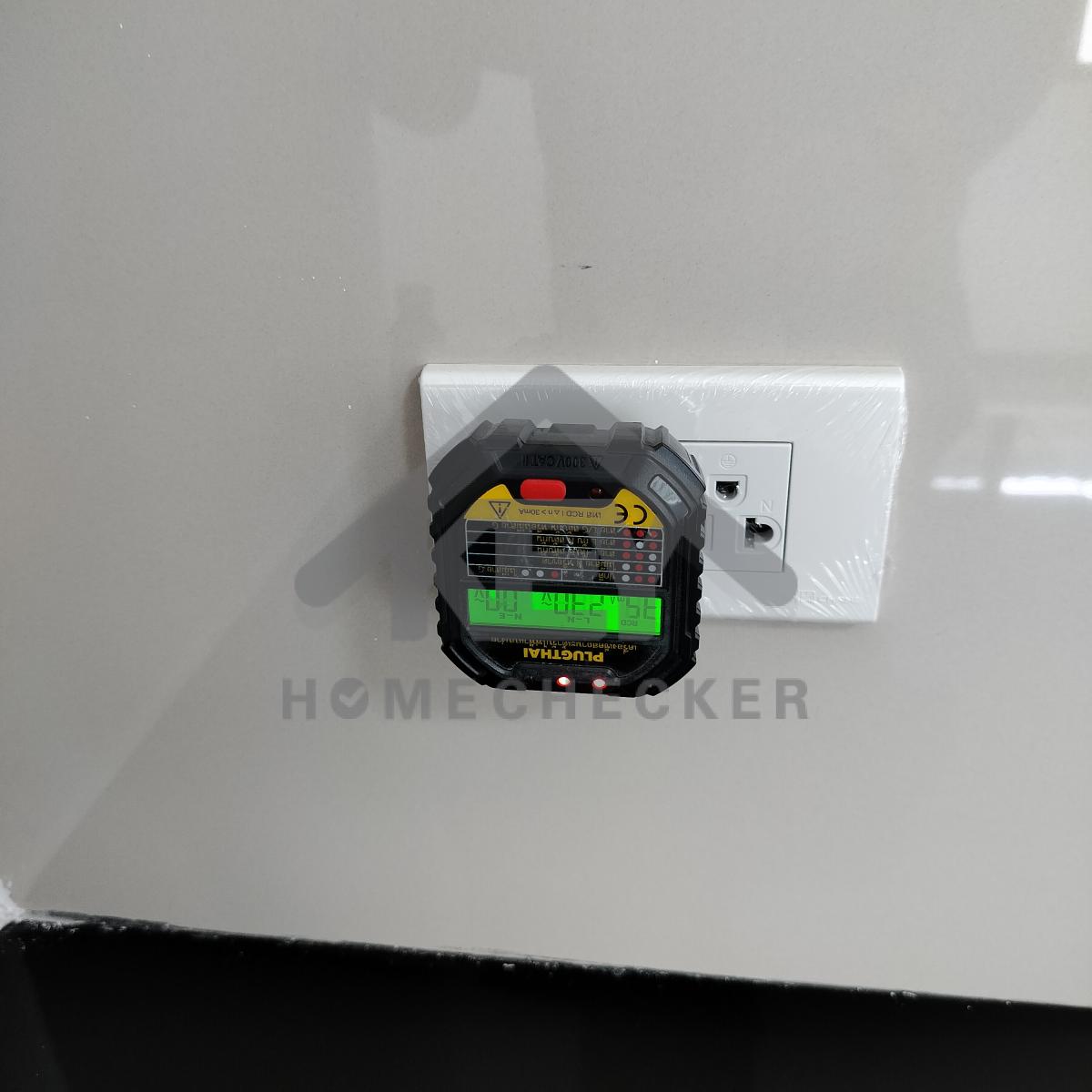

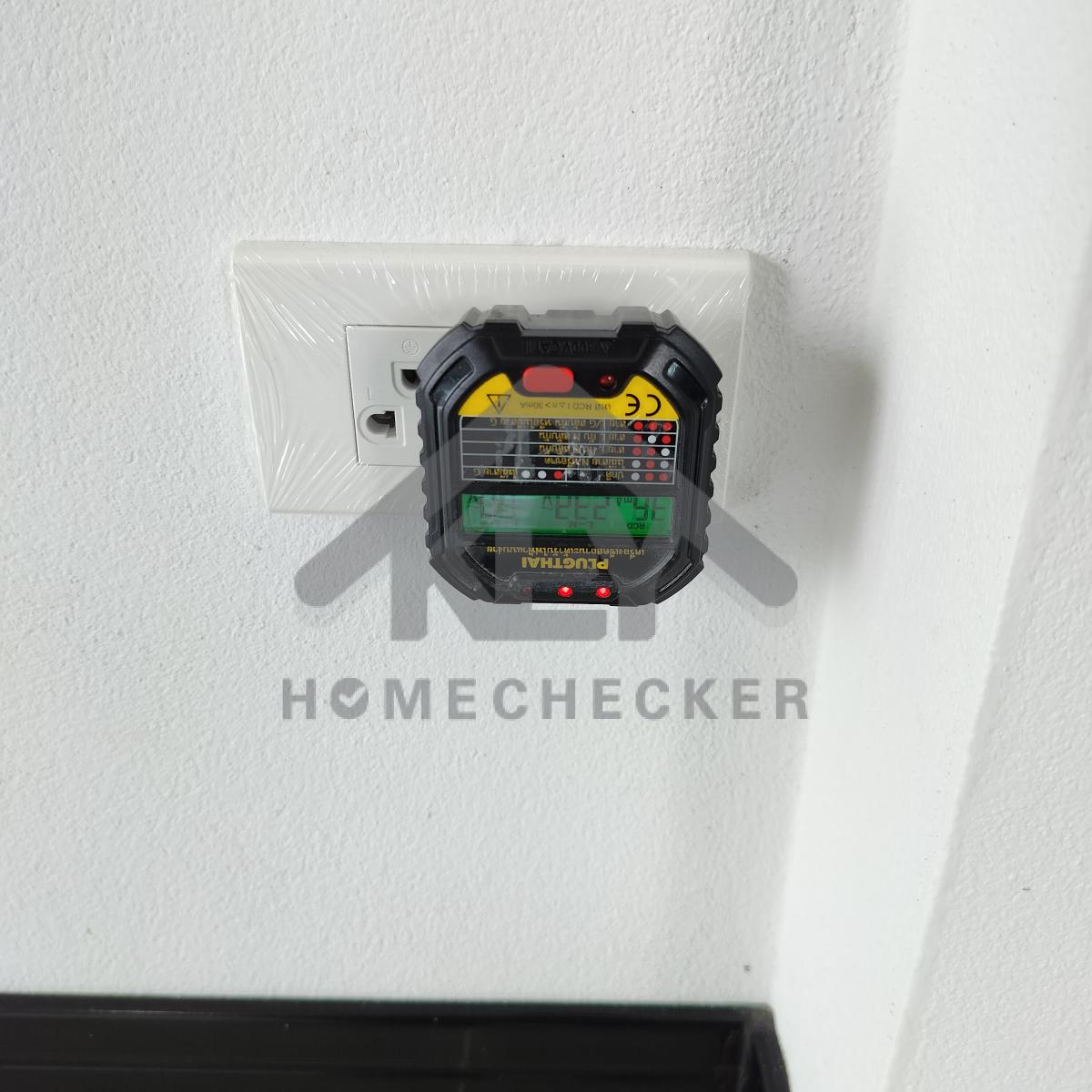

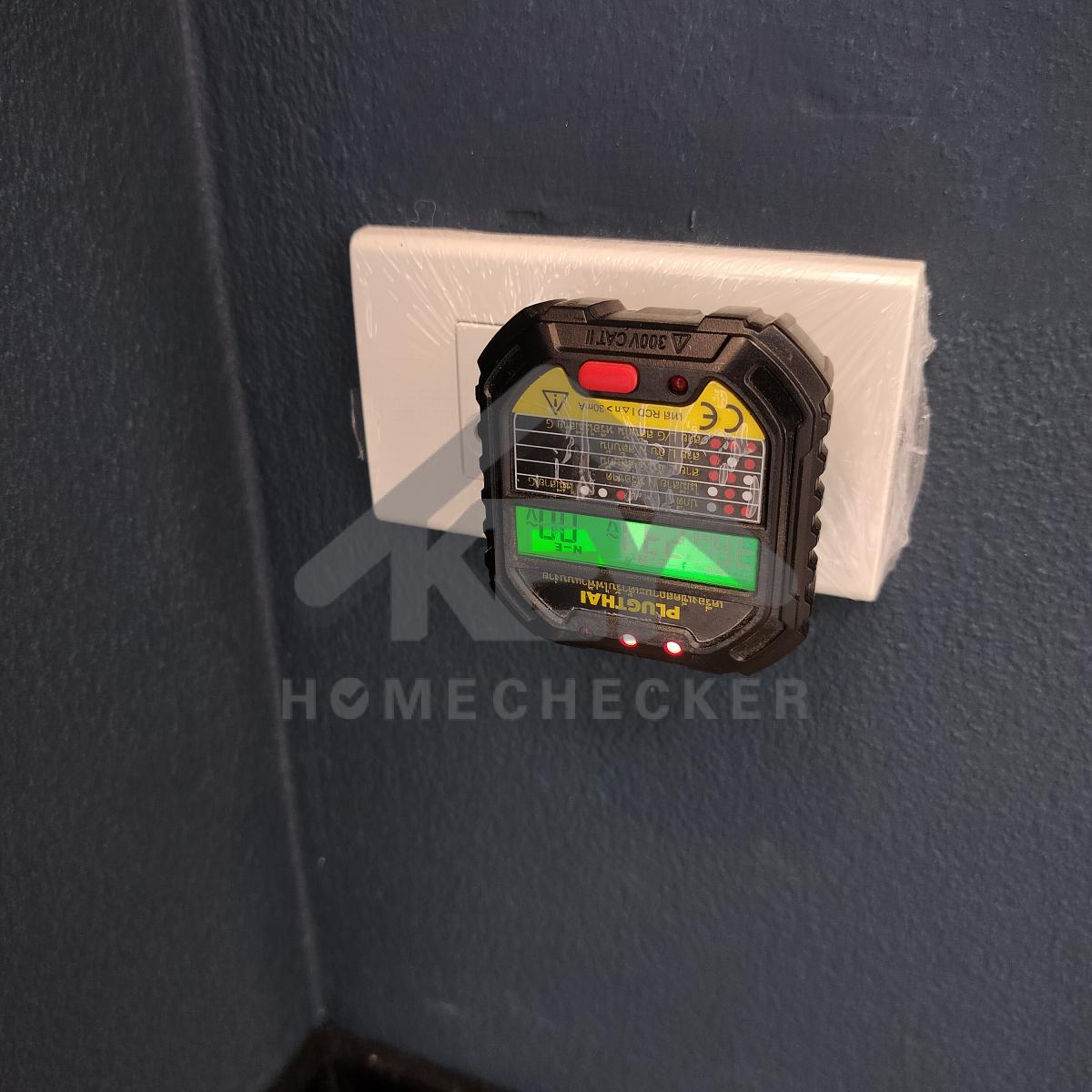

งานไฟฟ้าและระบบความปลอดภัย

*สายไฟต่อจากหลักดิน ควรใช้ขนาดไม่ต่ำกว่า 10 SQ.MM.

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข สายไฟเครื่องทำน้ำอุ่นห้องน้ำรวมชั้น 1 ควรแยกเบรกเกอร์ออกจากสวิตช์และปลั๊กไฟ ไม่พ่วงต่อสายไฟและเบรกเกอร์เดียวกัน

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข สายไฟเครื่องทำน้ำอุ่นห้องน้ำรวมชั้น 2 ควรแยกเบรกเกอร์ออกจากสวิตช์และปลั๊กไฟ ไม่พ่วงต่อสายไฟและเบรกเกอร์เดียวกัน

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข สายไฟเครื่องทำน้ำอุ่นห้องน้ำ ห้องนอนชั้น 2 ควรแยกเบรกเกอร์ออกจากสวิตช์และปลั๊กไฟ ไม่พ่วงต่อสายไฟและเบรกเกอร์เดียวกัน

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

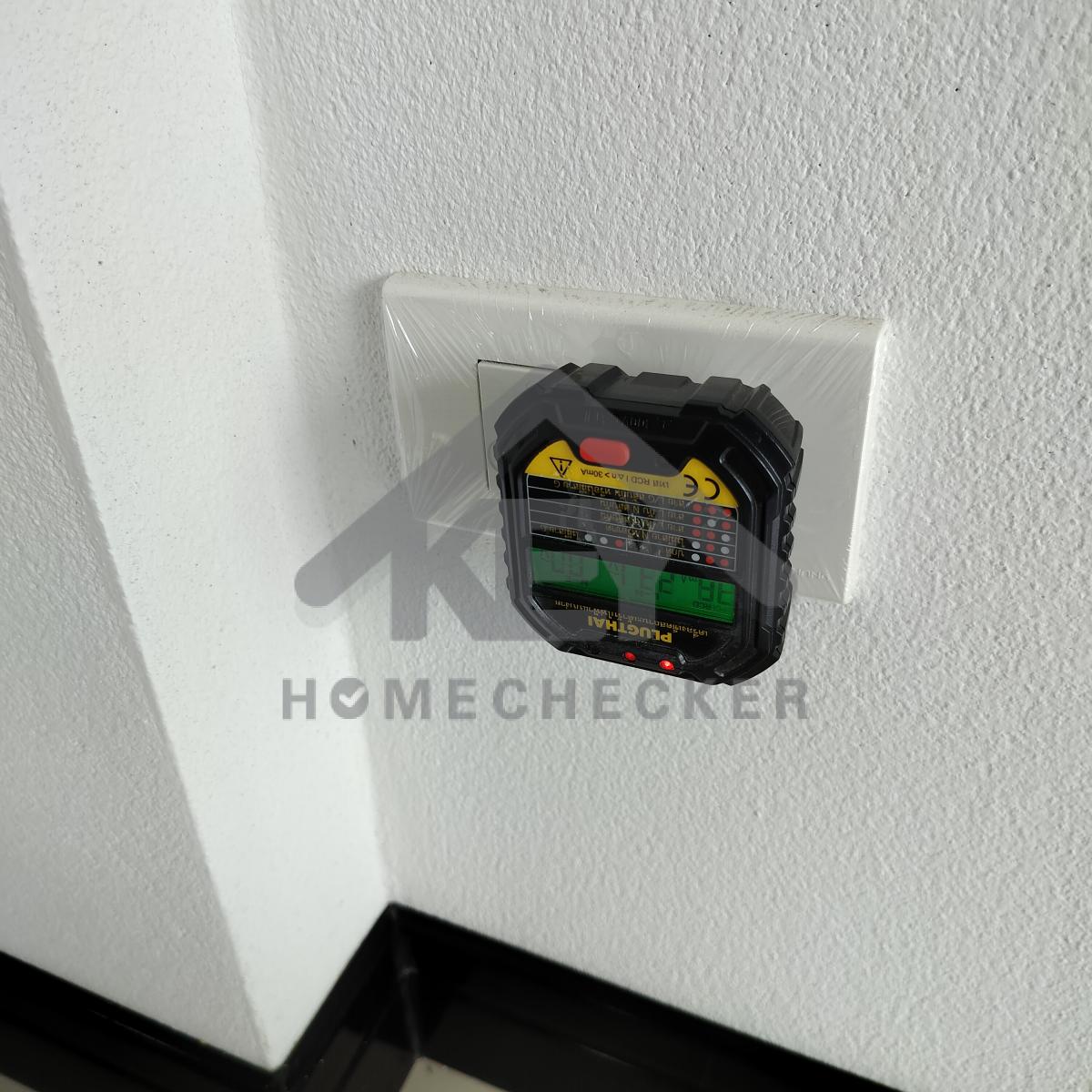

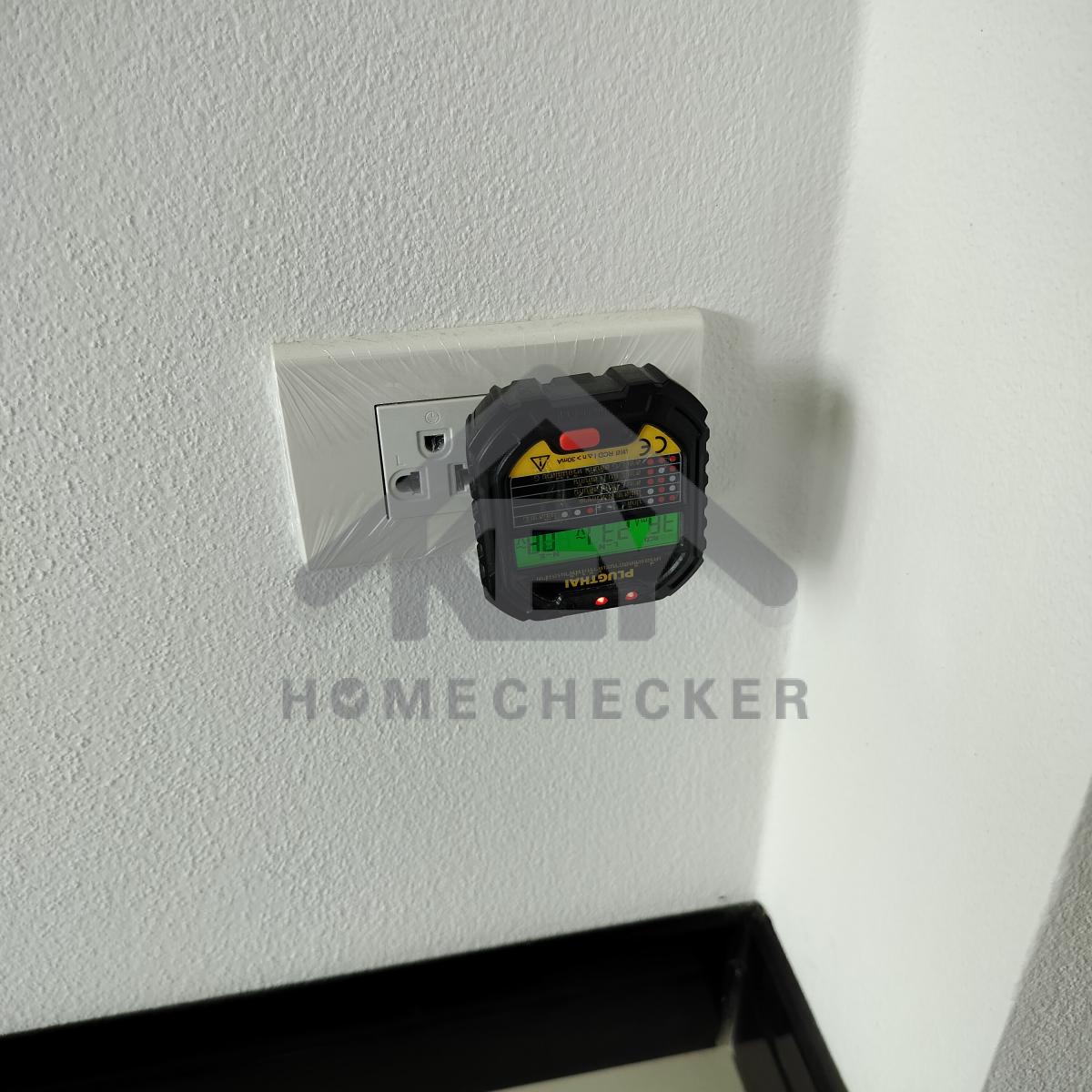

ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

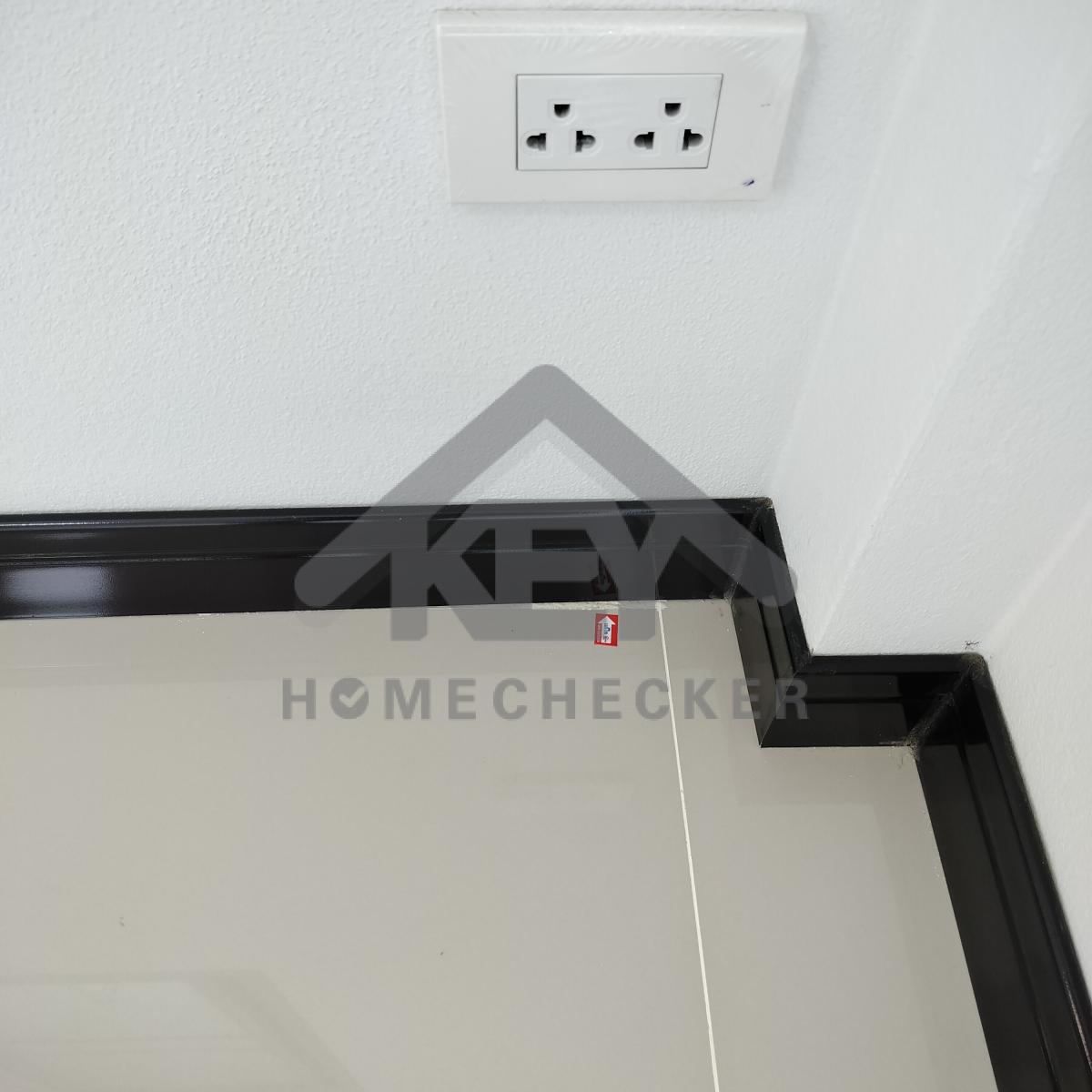

แก้ไข ปลั๊กไฟห้องครัว ตรวจเช็คหรือติดตั้งสายดินให้เรียบร้อย

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

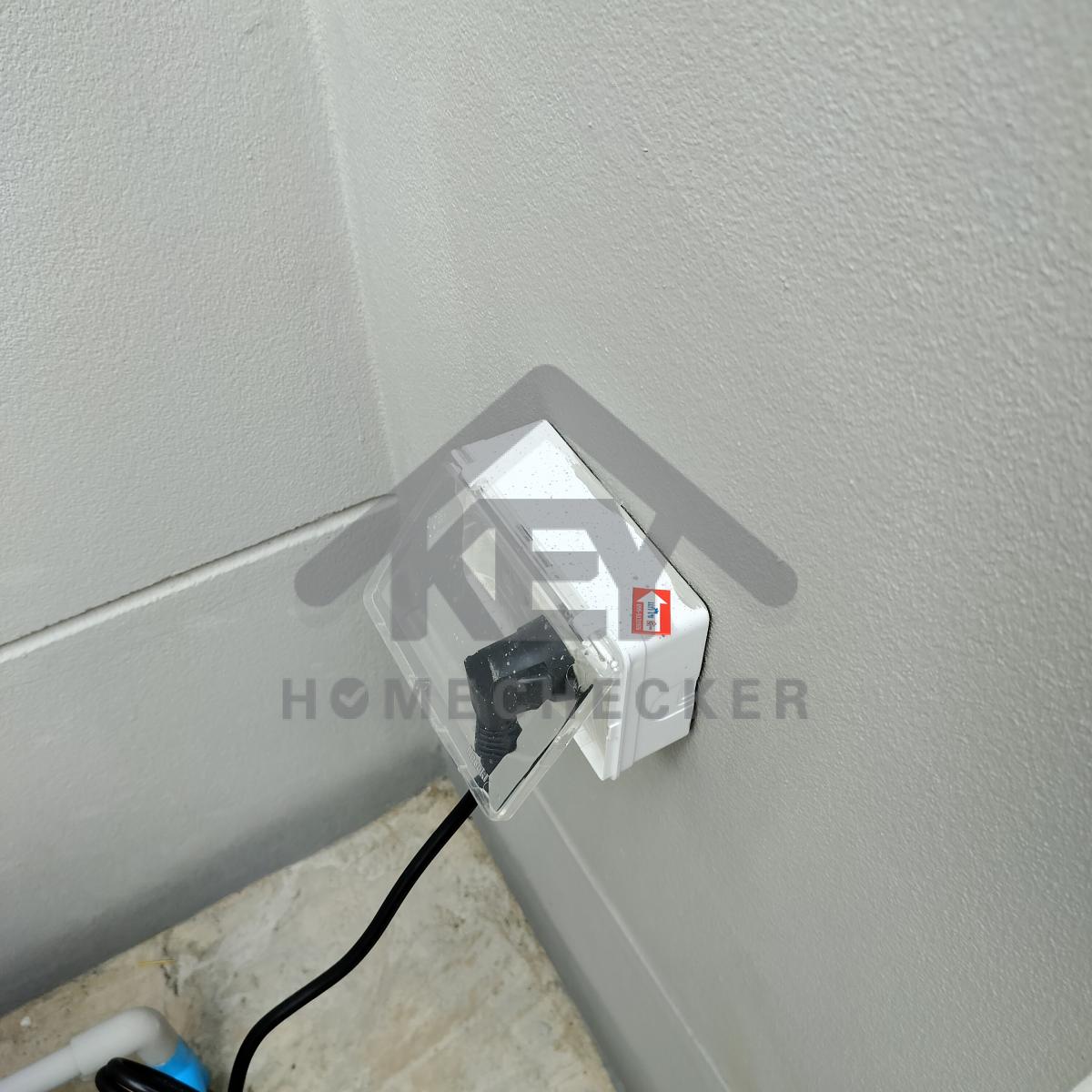

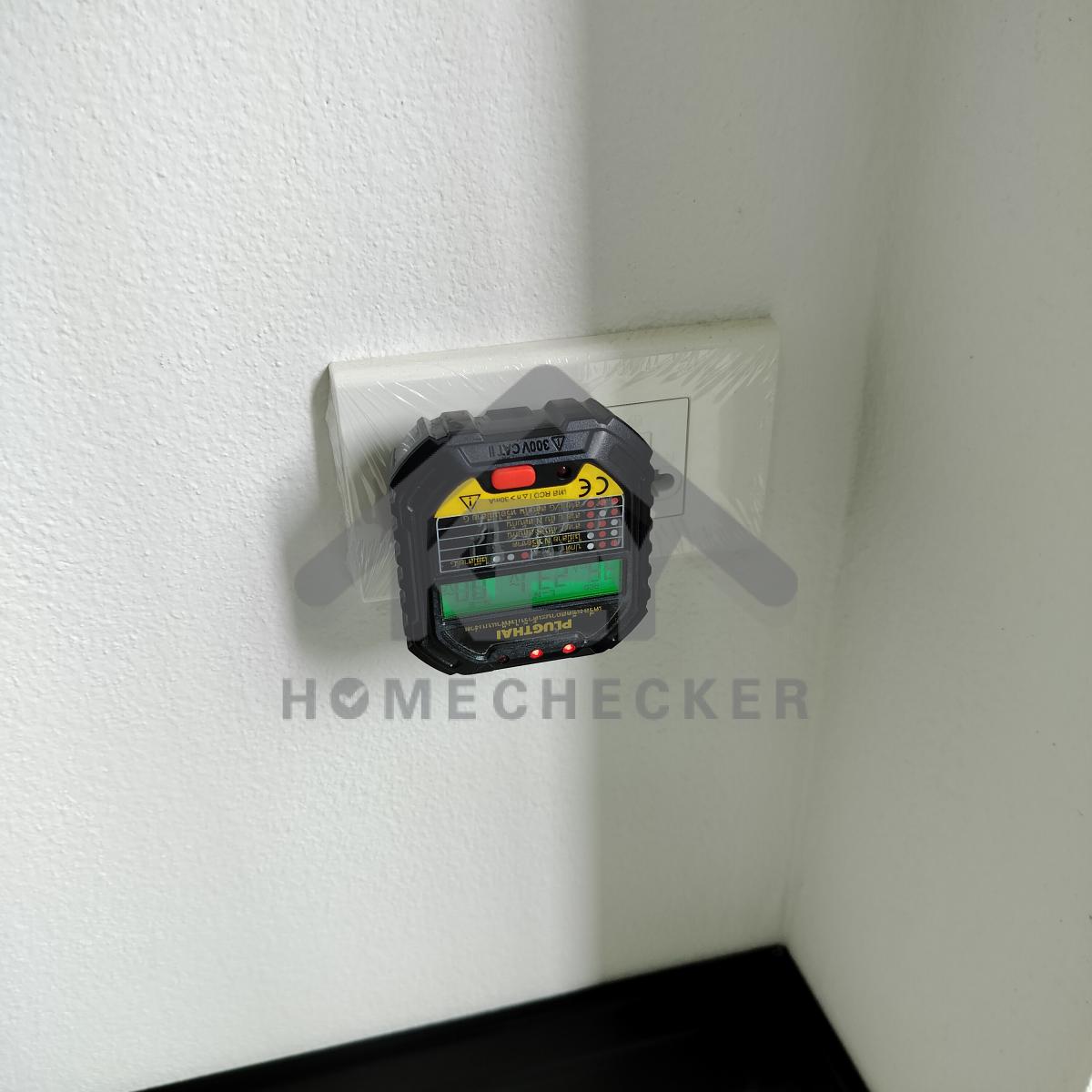

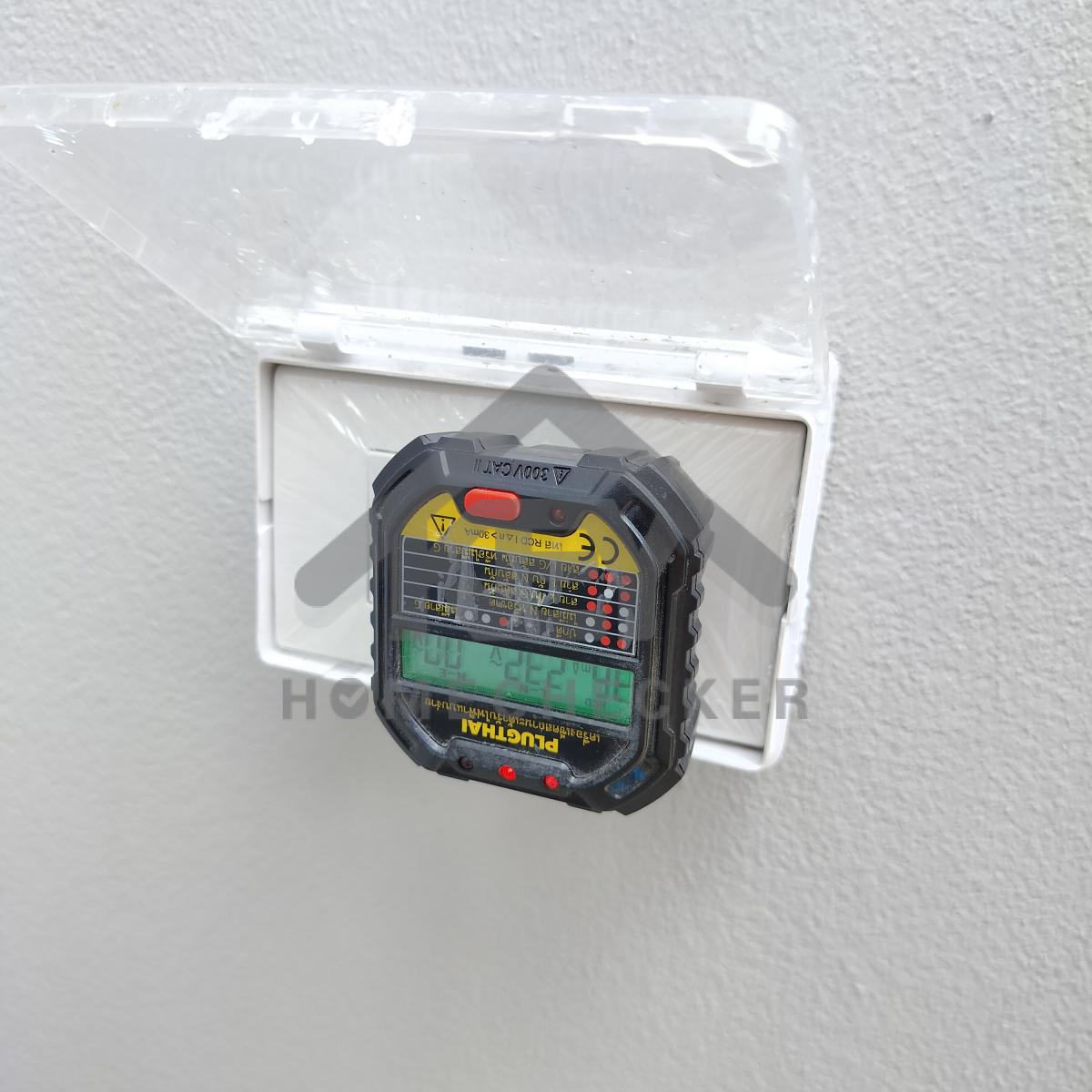

แนะนำติดตั้งเป็นตู้หรือบล็อกไฟกันน้ำเพิ่มเติม

งานไฟฟ้าและระบบความปลอดภัย

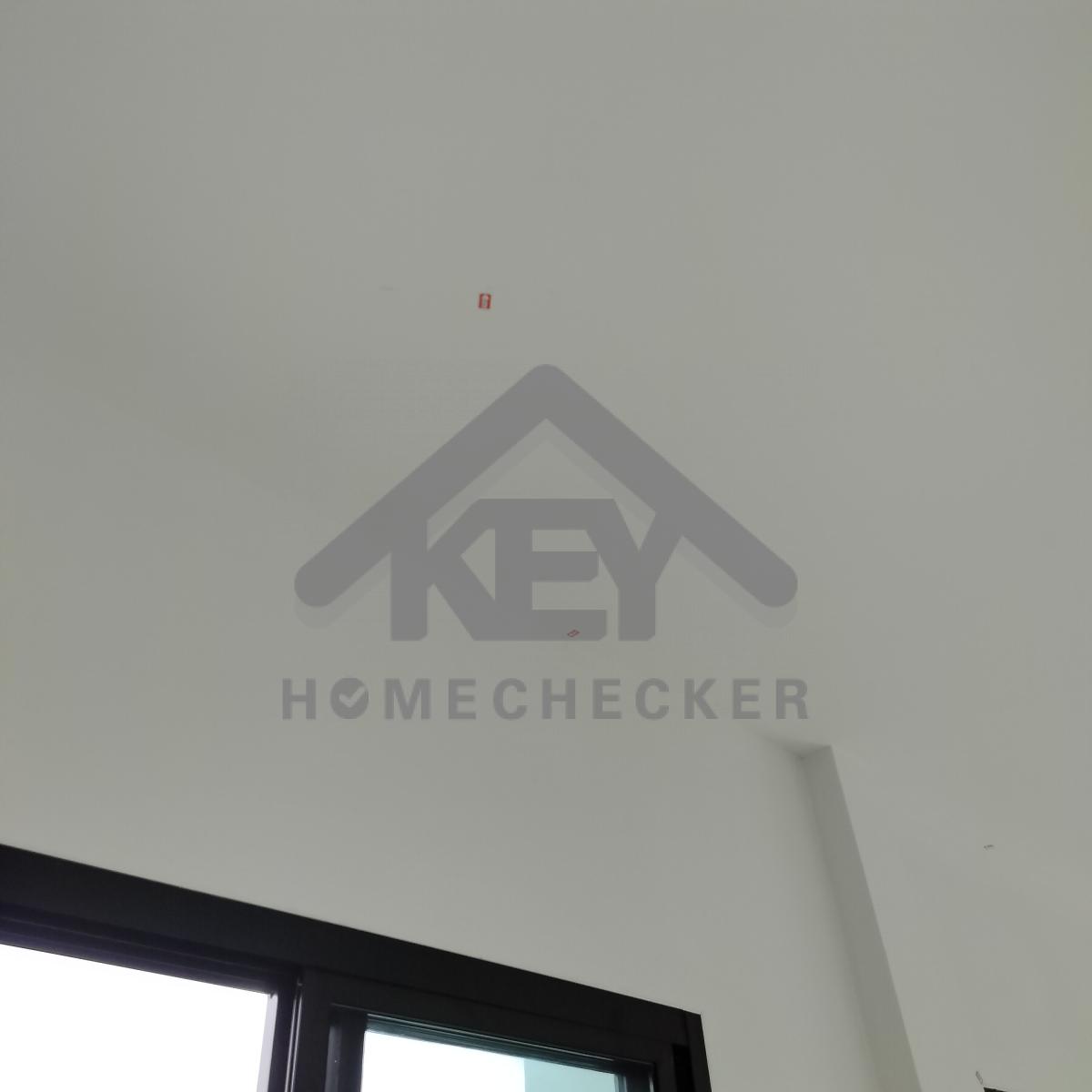

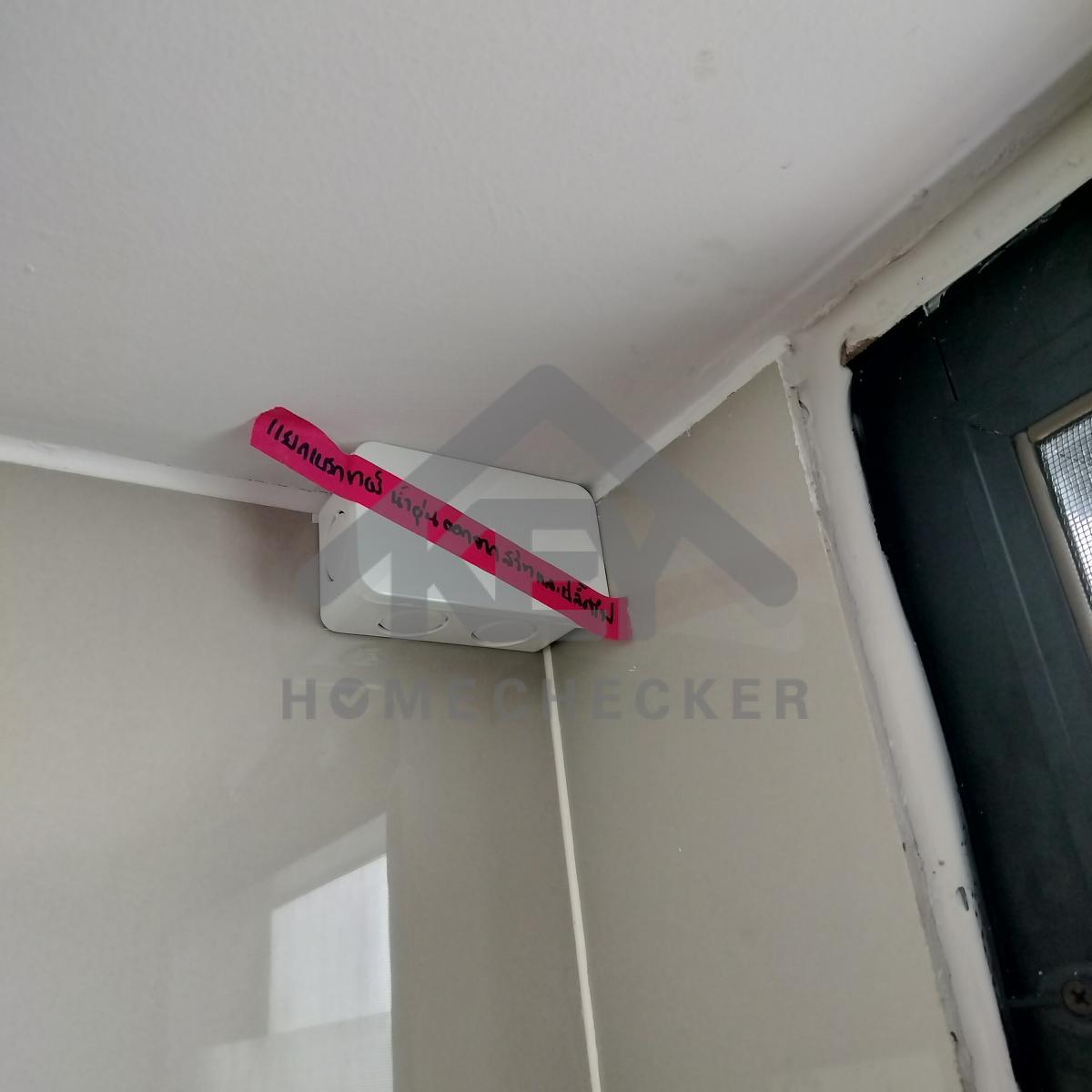

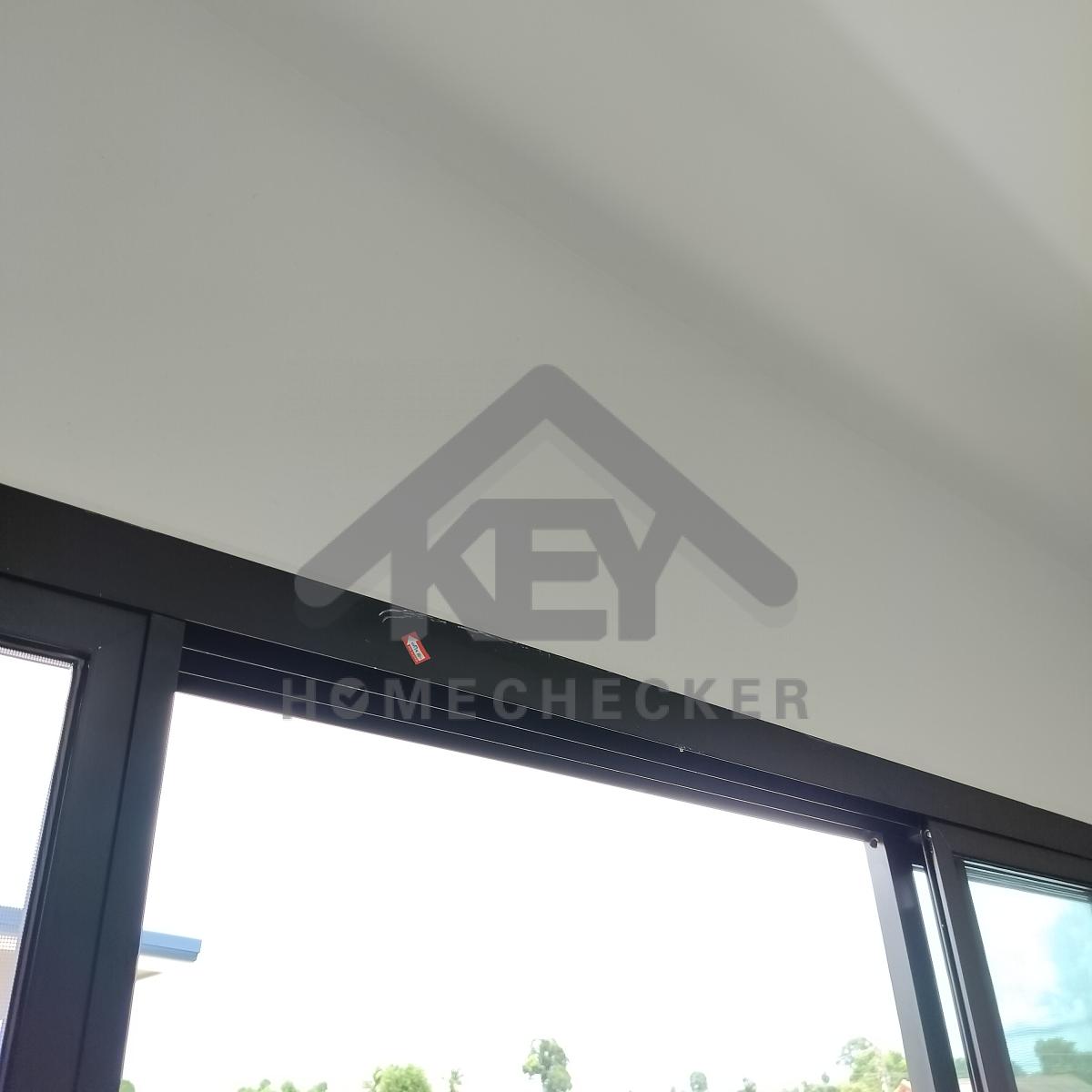

แก้ไข จัดวางไฟหลุมฝ้าเพดานให้ตรงเพิ่มเติม

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข จัดวางไฟหลุมฝ้าเพดานให้ตรงเพิ่มเติม

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

7. งานห้องโถง ห้องนั่งเล่น

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานยาแนวเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีมุมประตูเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข ผนังสีด่างเก็บรอยเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข ขอบกระเบื้องบิ่นแตก

งานห้องโถง ห้องนั่งเล่น

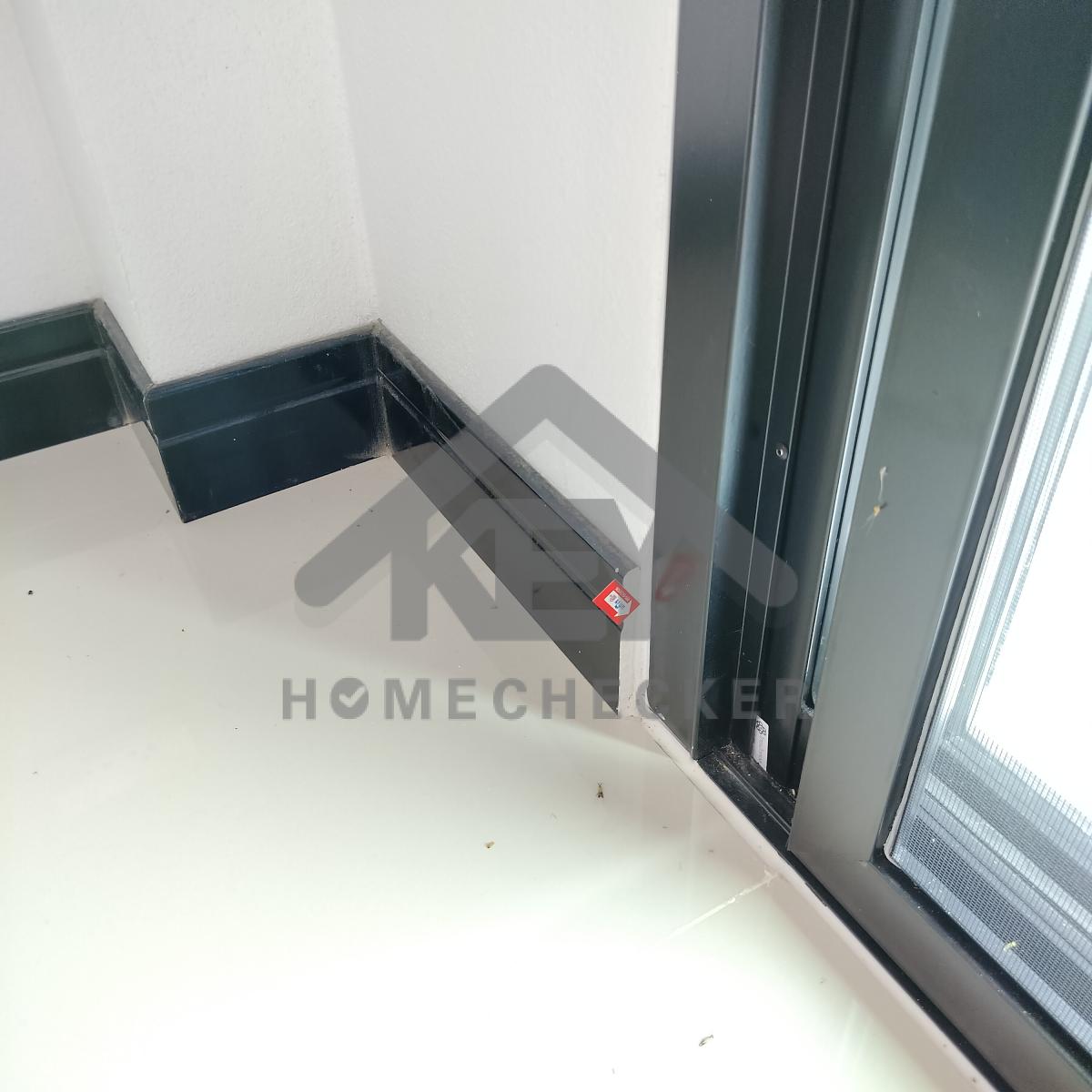

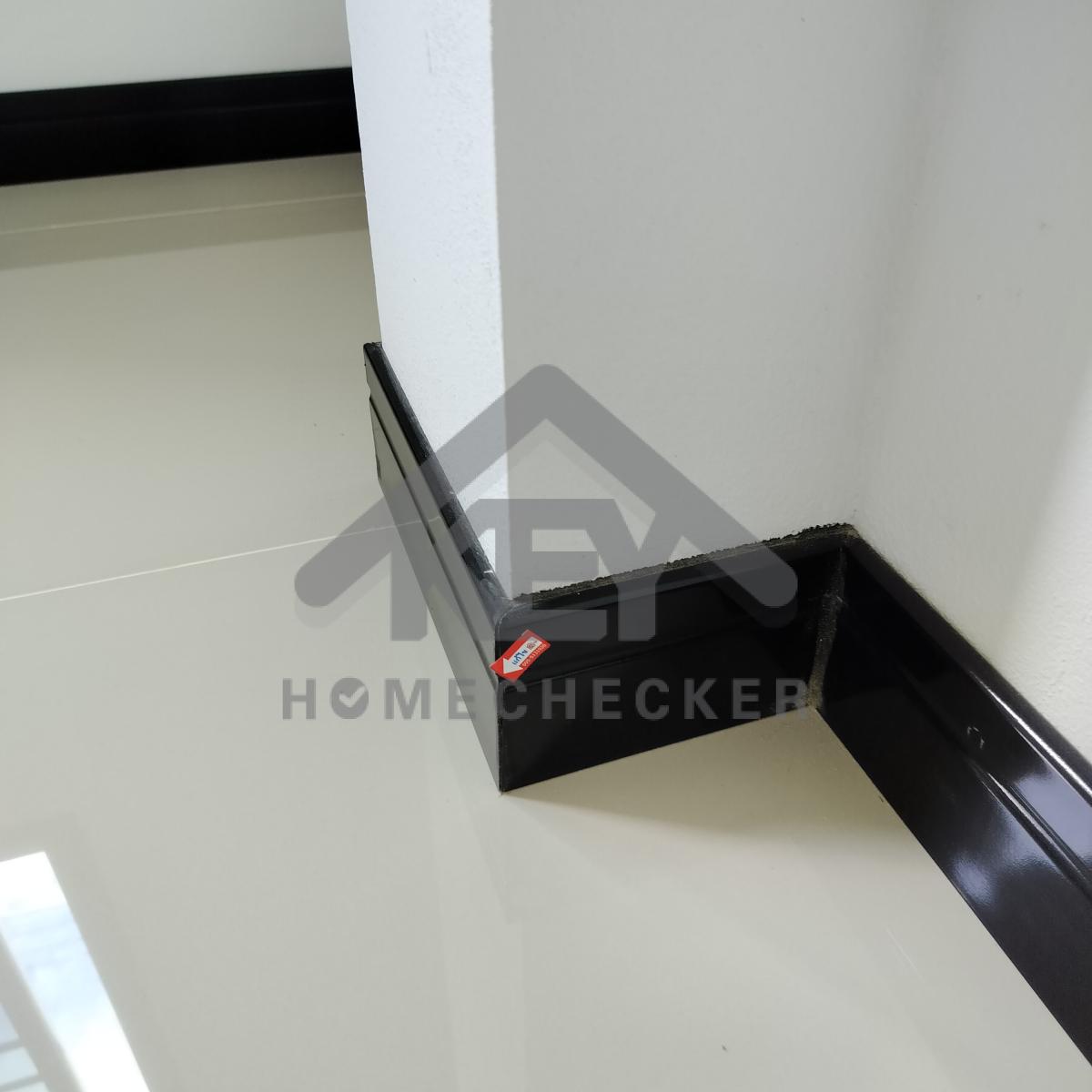

แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

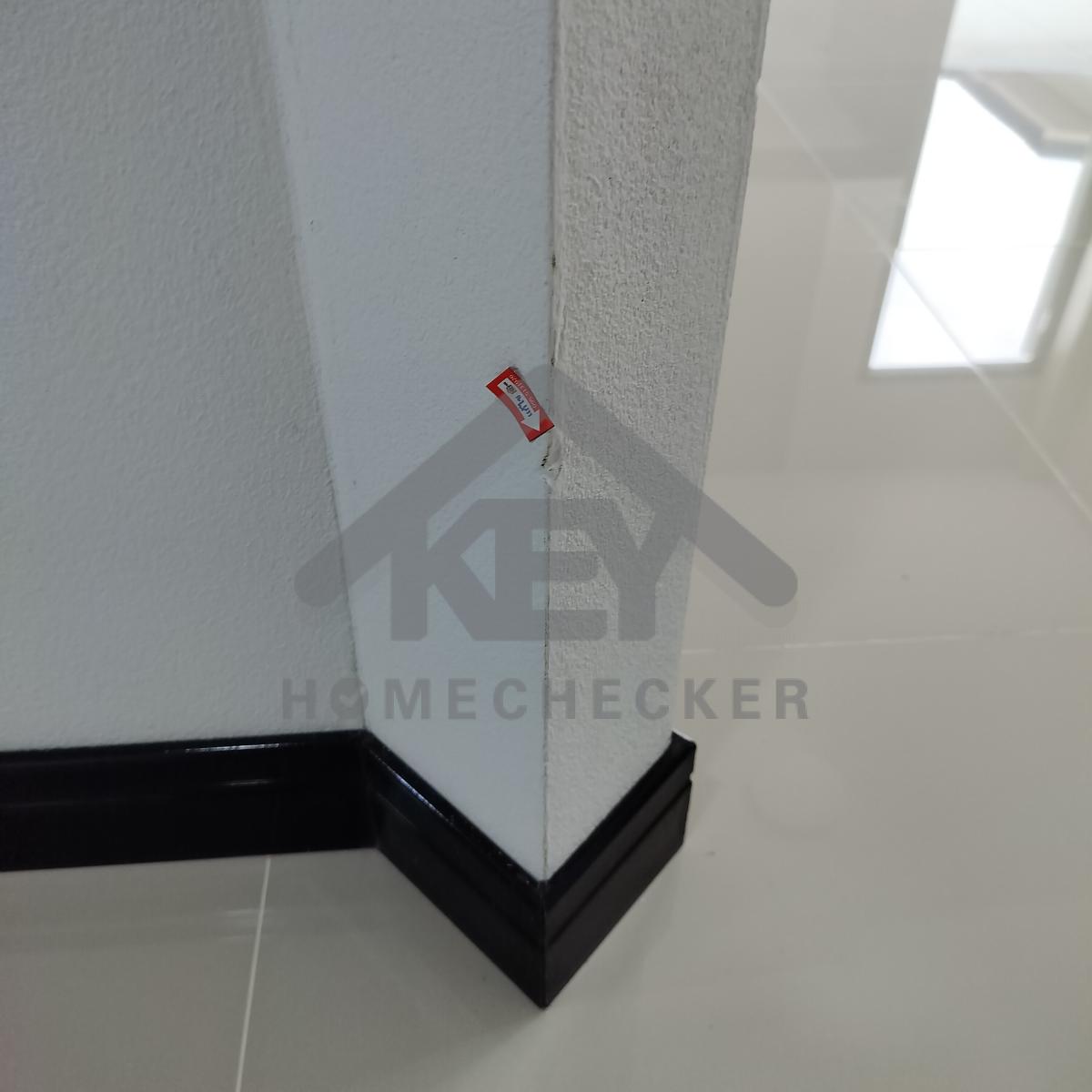

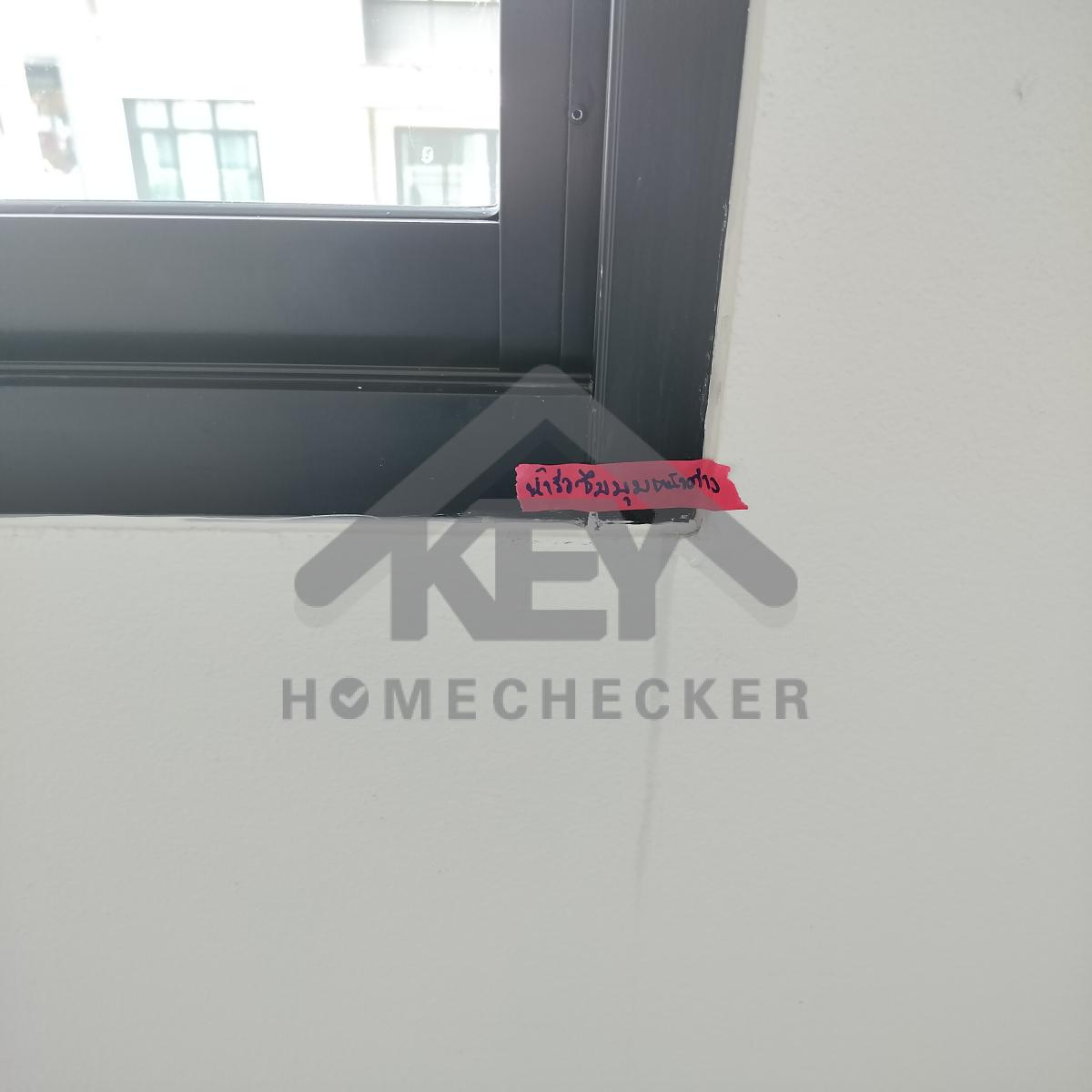

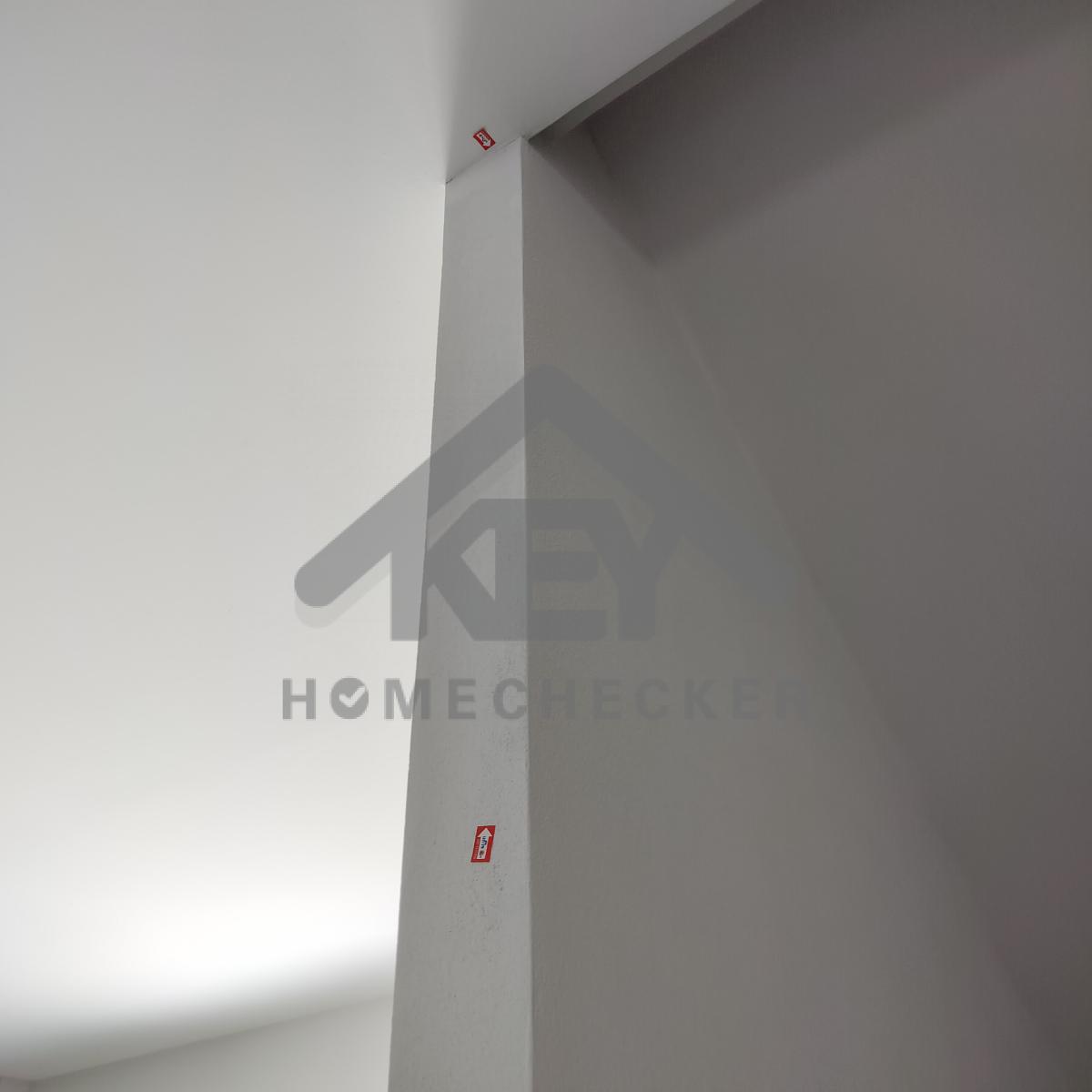

แก้ไข เก็บรอยแตกร้าวมุมเสา

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีมุมเหลี่ยมผนังบิ่น

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

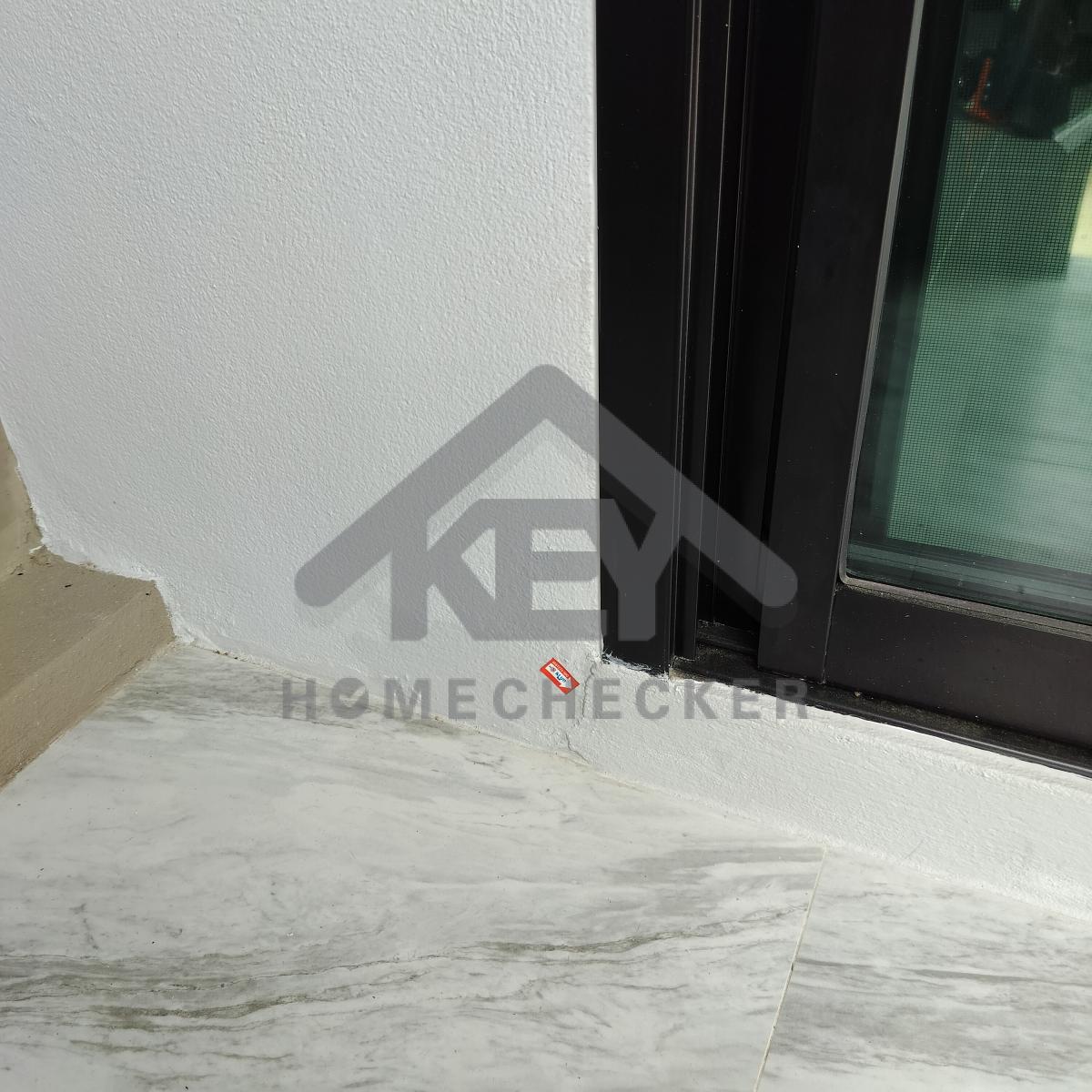

แก้ไข เก็บรอยแตกร้าวผนังใต้บันได

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าวผนังใต้บันได

งานห้องโถง ห้องนั่งเล่น

แก้ไข ฉาบสกิมขัดเก็บผิวผนังให้เรียบ และเก็บรอยแตกร้าวให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าวผนัง

งานห้องโถง ห้องนั่งเล่น

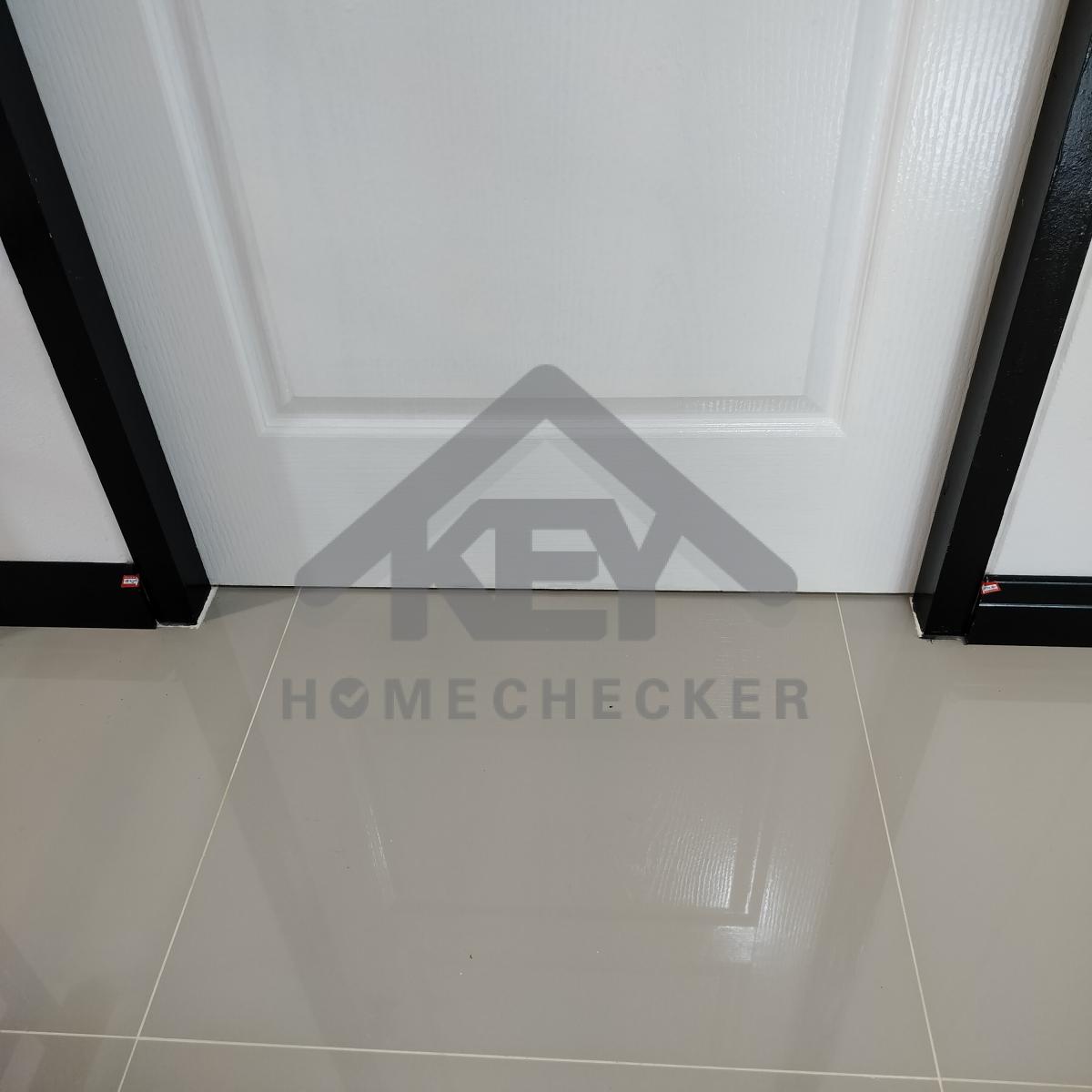

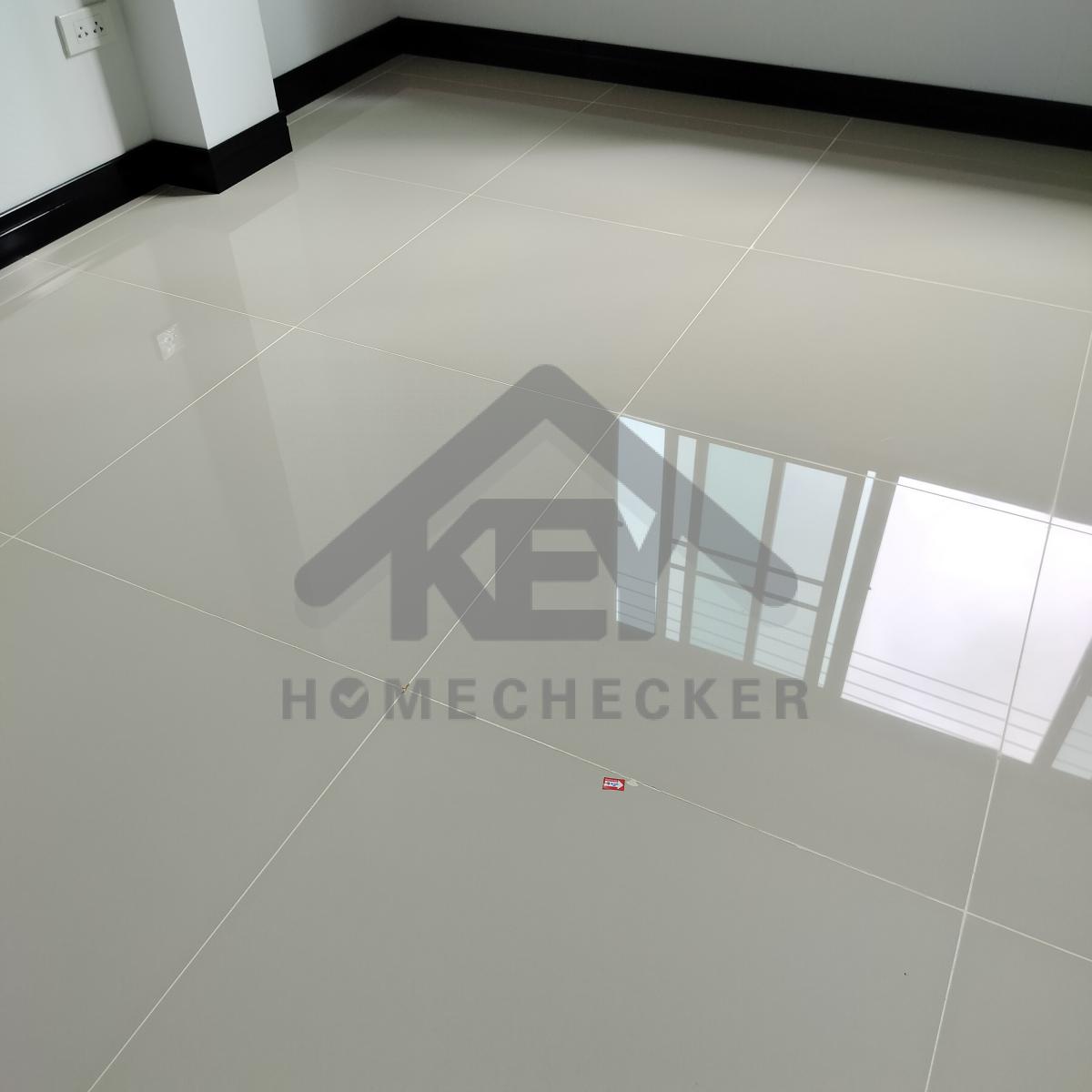

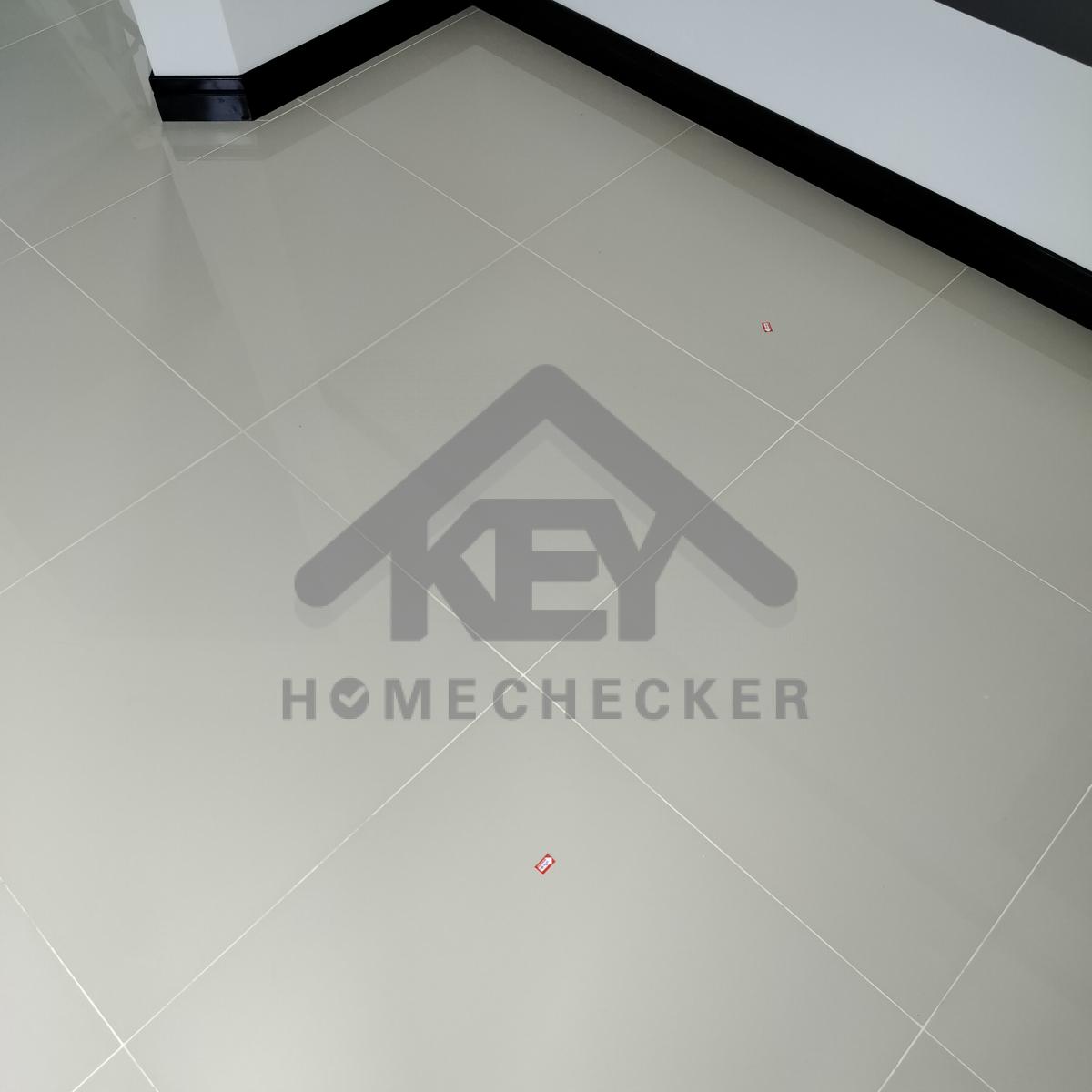

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

8. งานห้องครัวชั้น 1

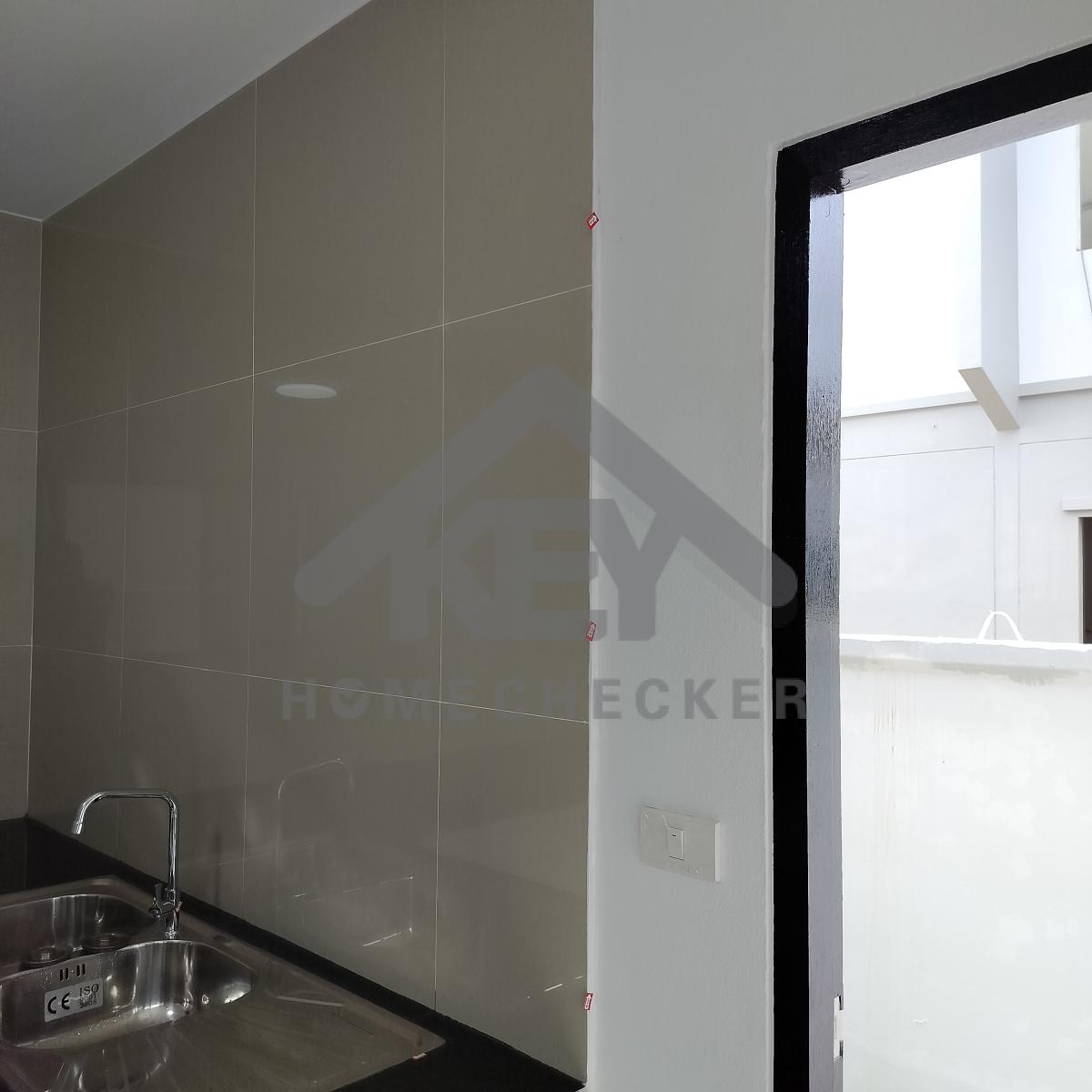

งานห้องครัวชั้น 1

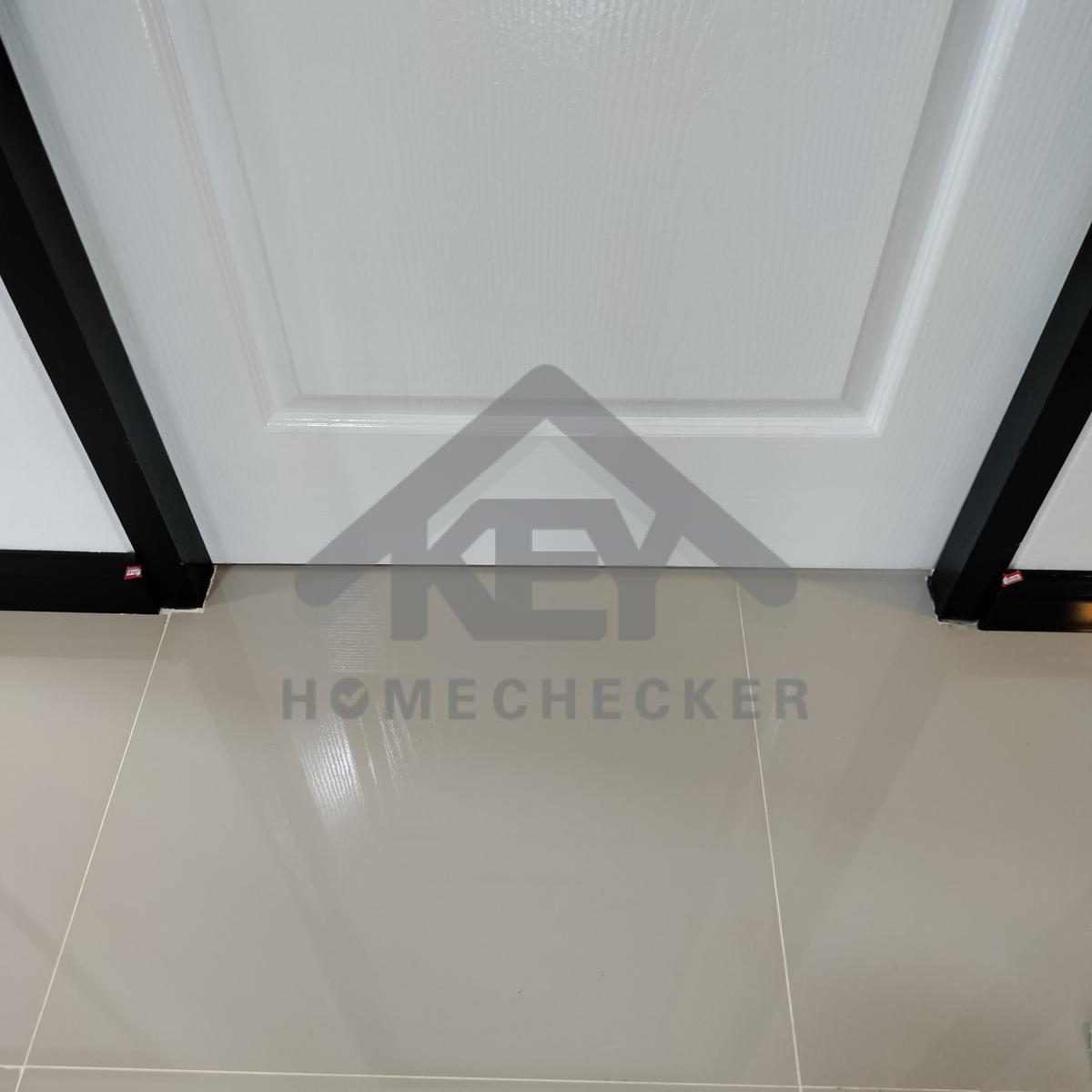

แก้ไข รอยตัดกระเบื้องขอบไม่ตรงและบิ่นแตก
และเก็บงานยาแนวขอบทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

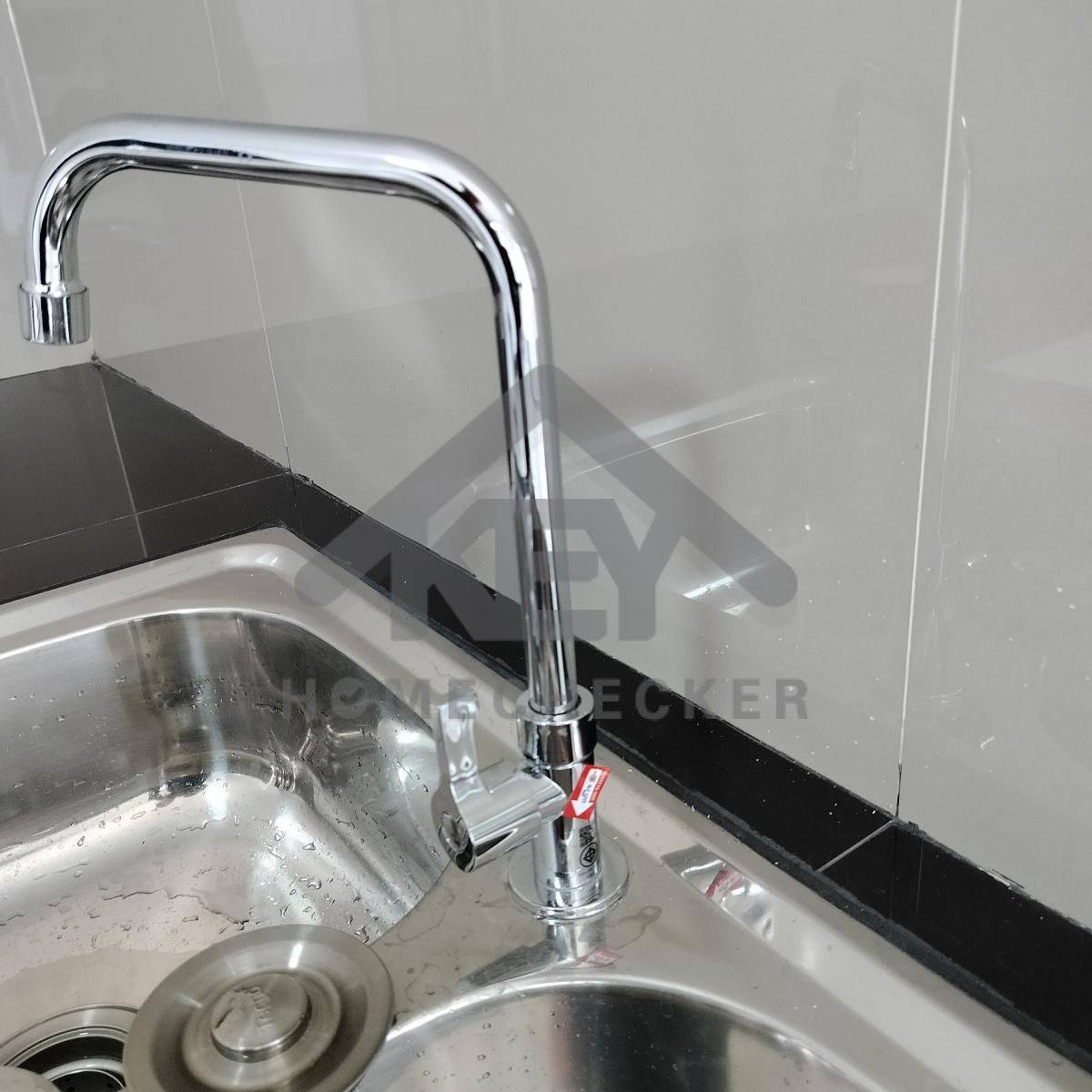

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา

งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

แก้ไข เก็บงานรอยแตกร้าว

งานห้องครัวชั้น 1

แก้ไข เก็บงานรอยแตกร้าว

งานห้องครัวชั้น 1

แก้ไข เก็บงานยาแนว

งานห้องครัวชั้น 1

แก้ไข เก็บงานซิลิโคนและยาแนวขอบกระเบื้องให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข โป๊วขัดเก็บงานเก็บสีบานประตูเพิ่มเติม

งานห้องครัวชั้น 1

แก้ไข โป๊วขัดเก็บงานเก็บสีบานประตูและวงกบเพิ่มเติม

งานห้องครัวชั้น 1

แก้ไข เก็บงานเก็บสีเพิ่มเติม

งานห้องครัวชั้น 1

แก้ไข ปูนไม่เต็มขอบกระเบื้อง (หยอดน้ำปูนเพิ่มเติม)

งานห้องครัวชั้น 1

แก้ไข เก็บงานรอยแตกร้าวผนัง

งานห้องครัวชั้น 1

แก้ไข เก็บงานรอยแตกร้าวผนังและขอบฝ้าเพดาน

งานห้องครัวชั้น 1

แก้ไข เก็บงานมุมเหลี่ยมผนังบิ่นแตก

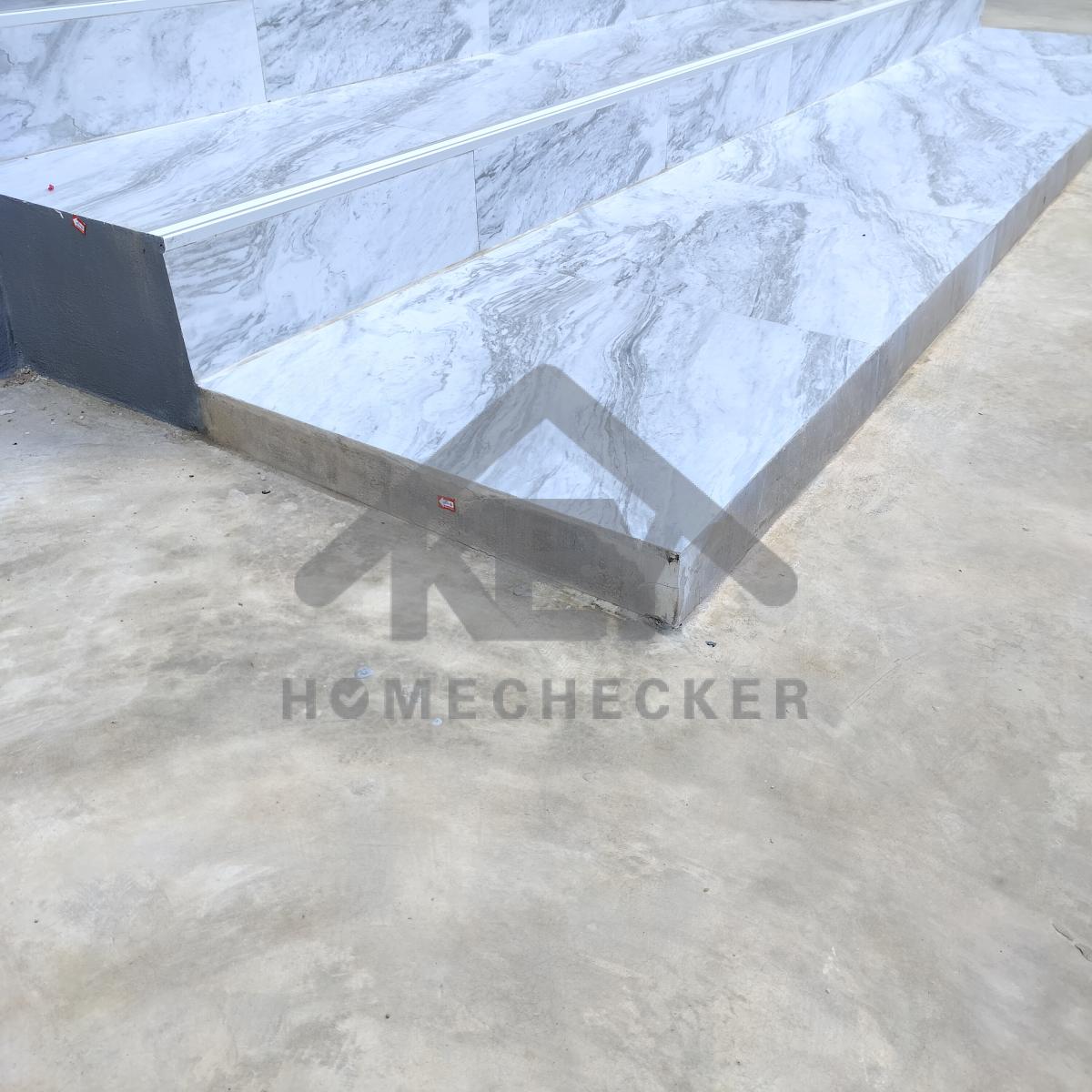

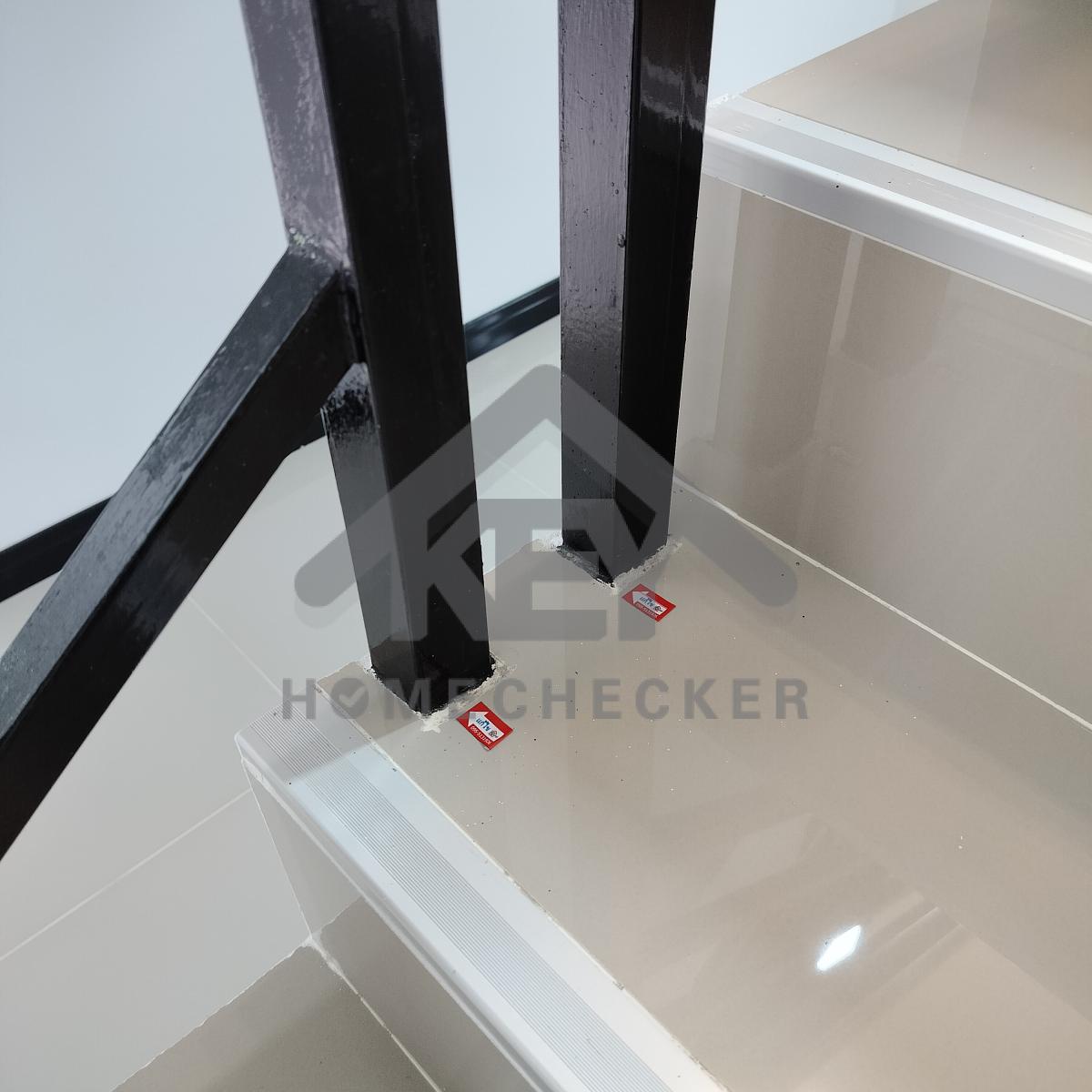

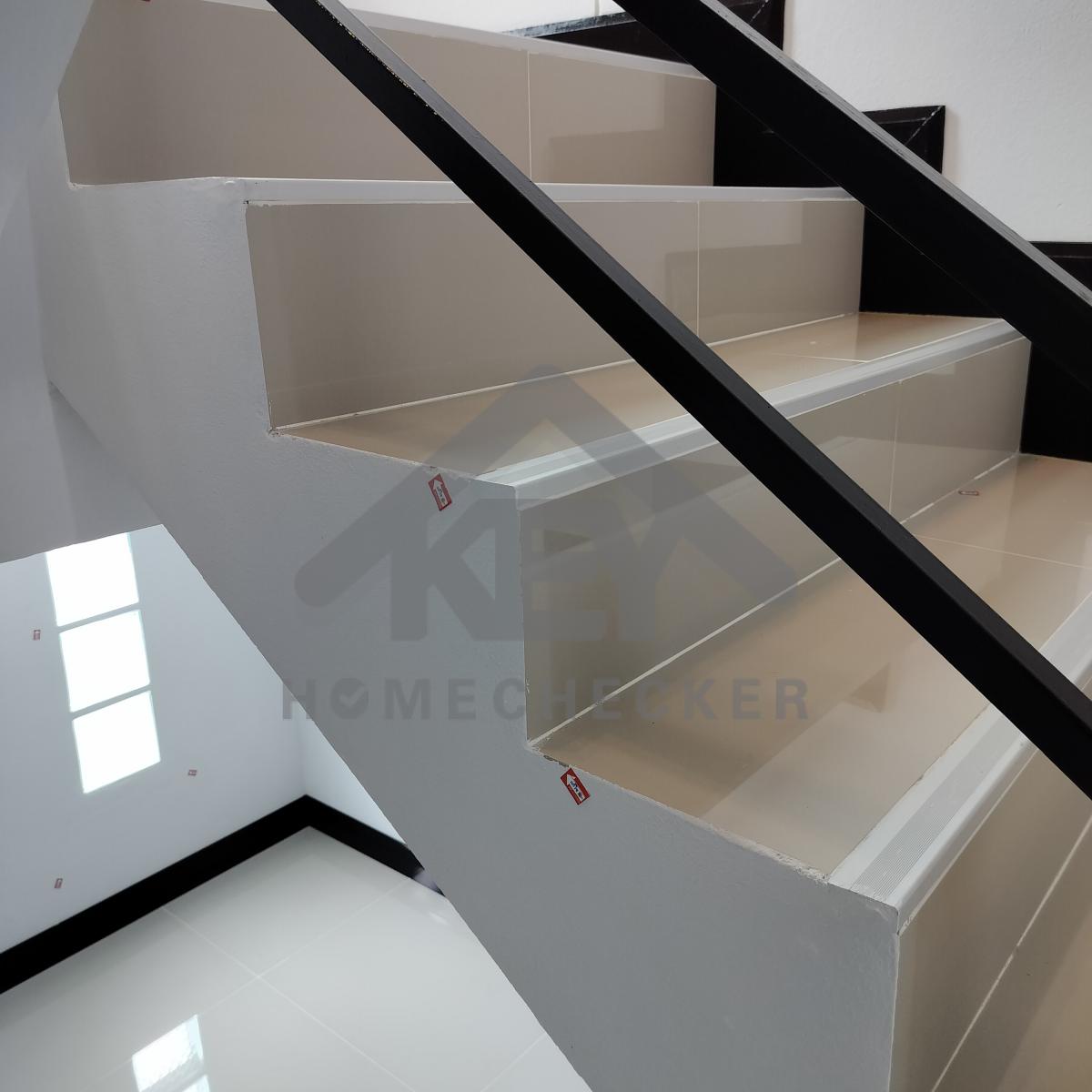

9. งานบันไดชั้น 1

งานบันไดชั้น 1

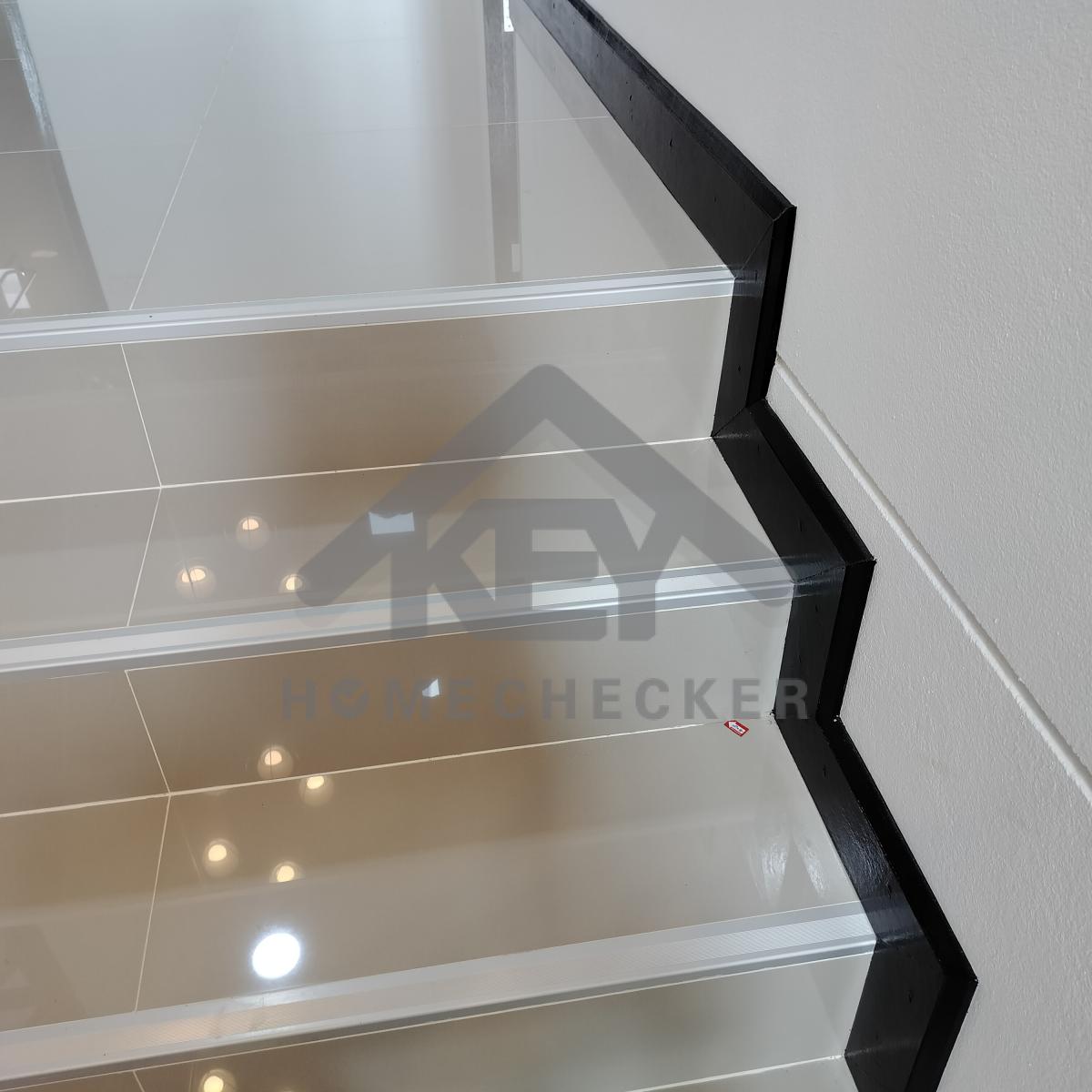

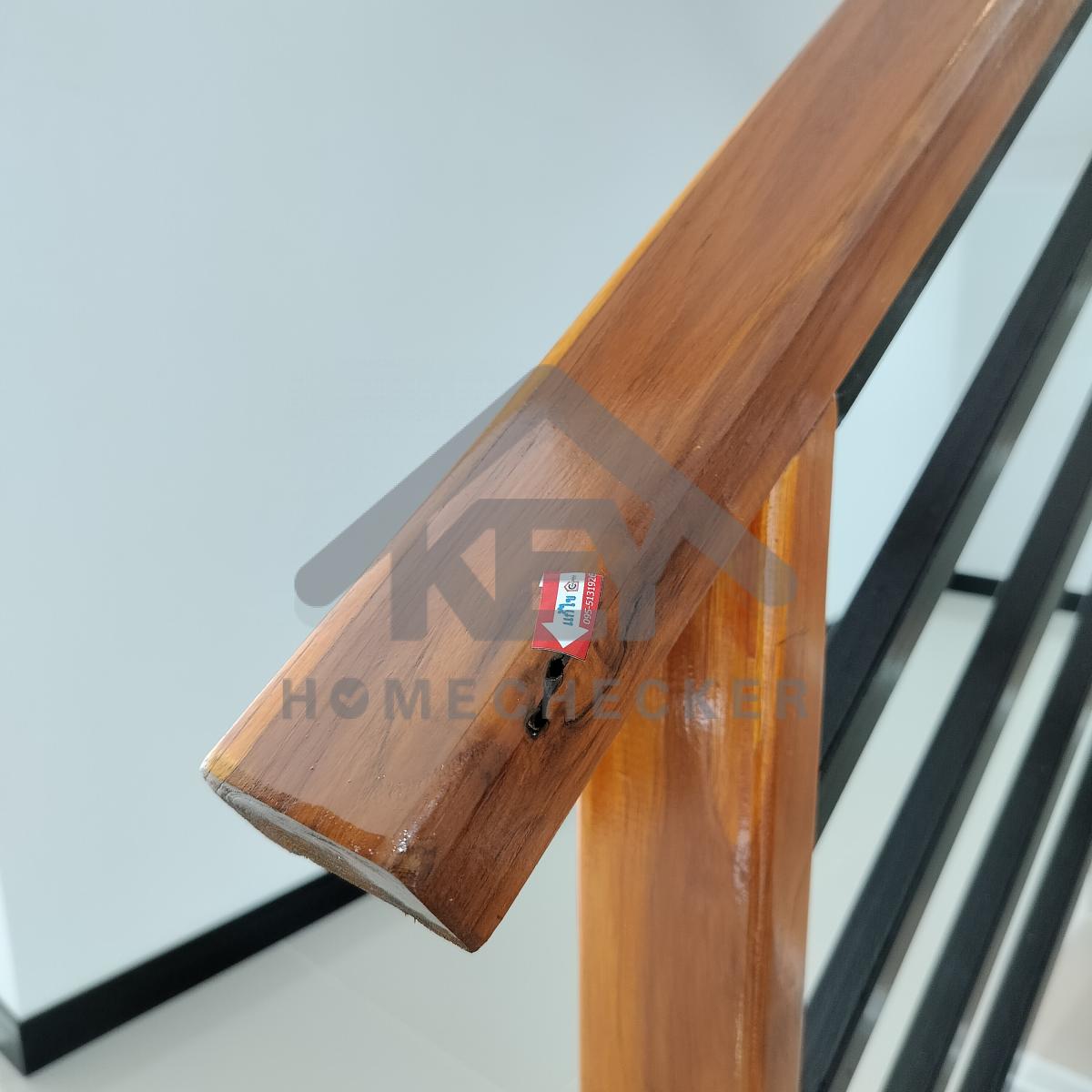

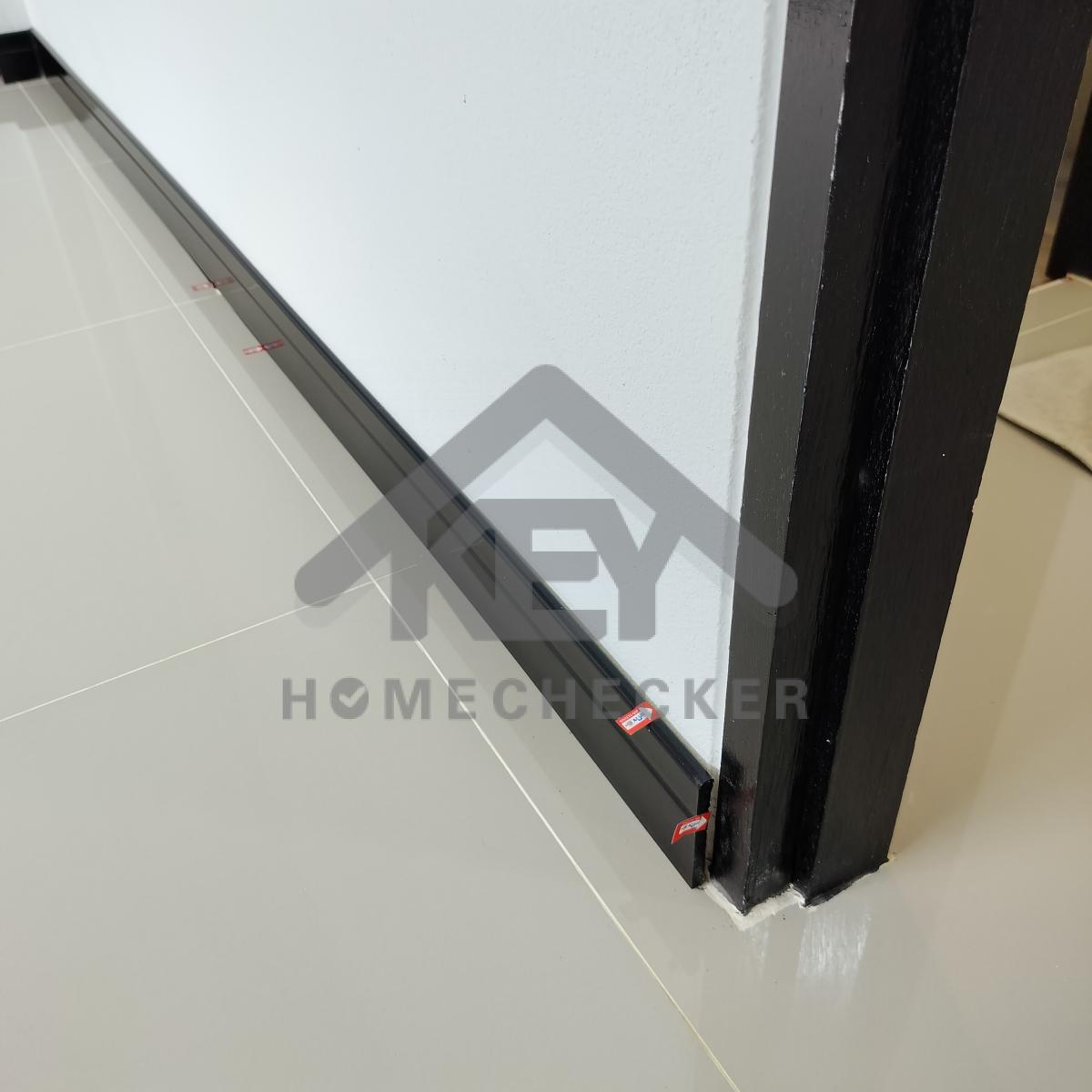

แก้ไข โป๊วขัดเก็บงานเก็บสีไม้ราวบันไดเพิ่มเติม

งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสี

งานบันไดชั้น 1

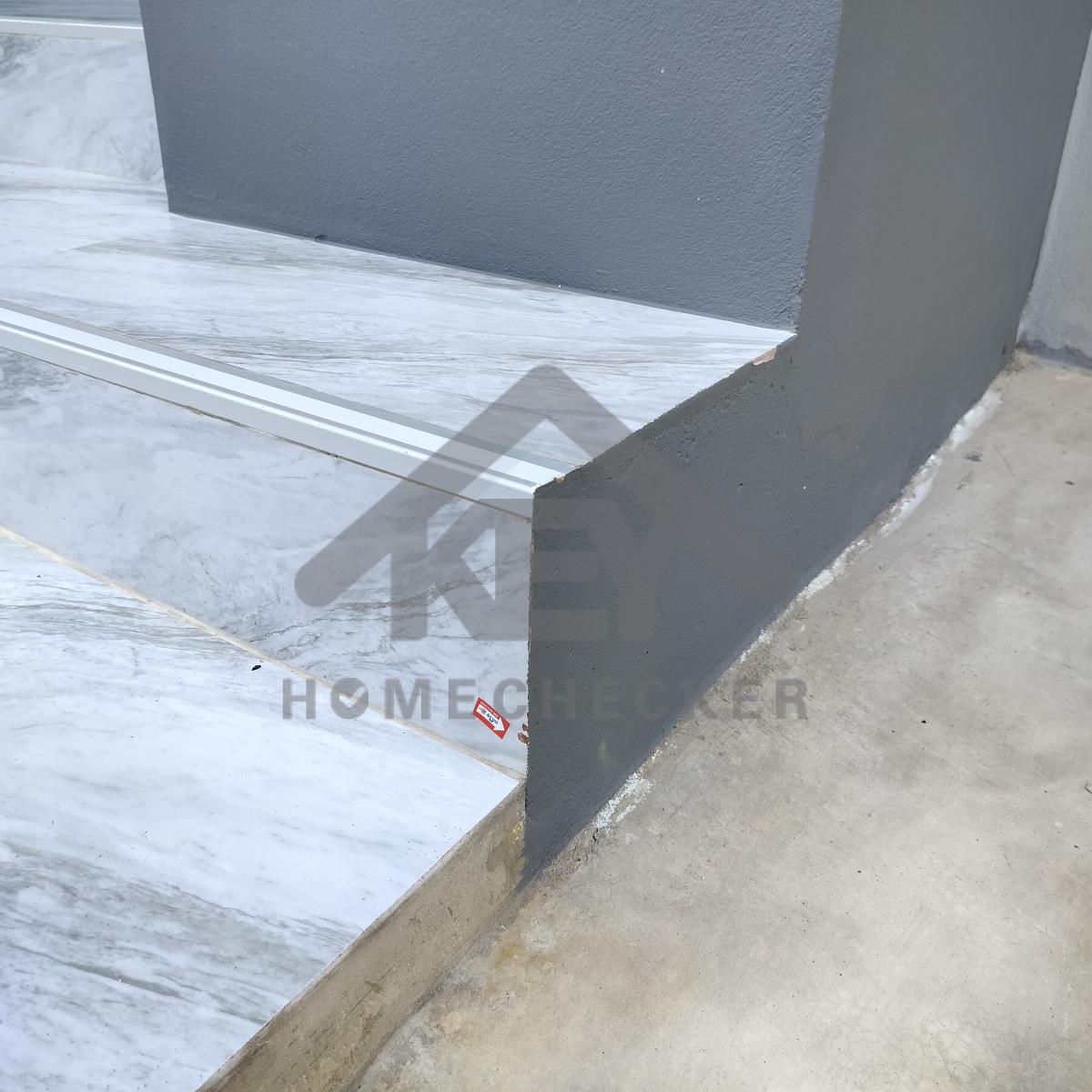

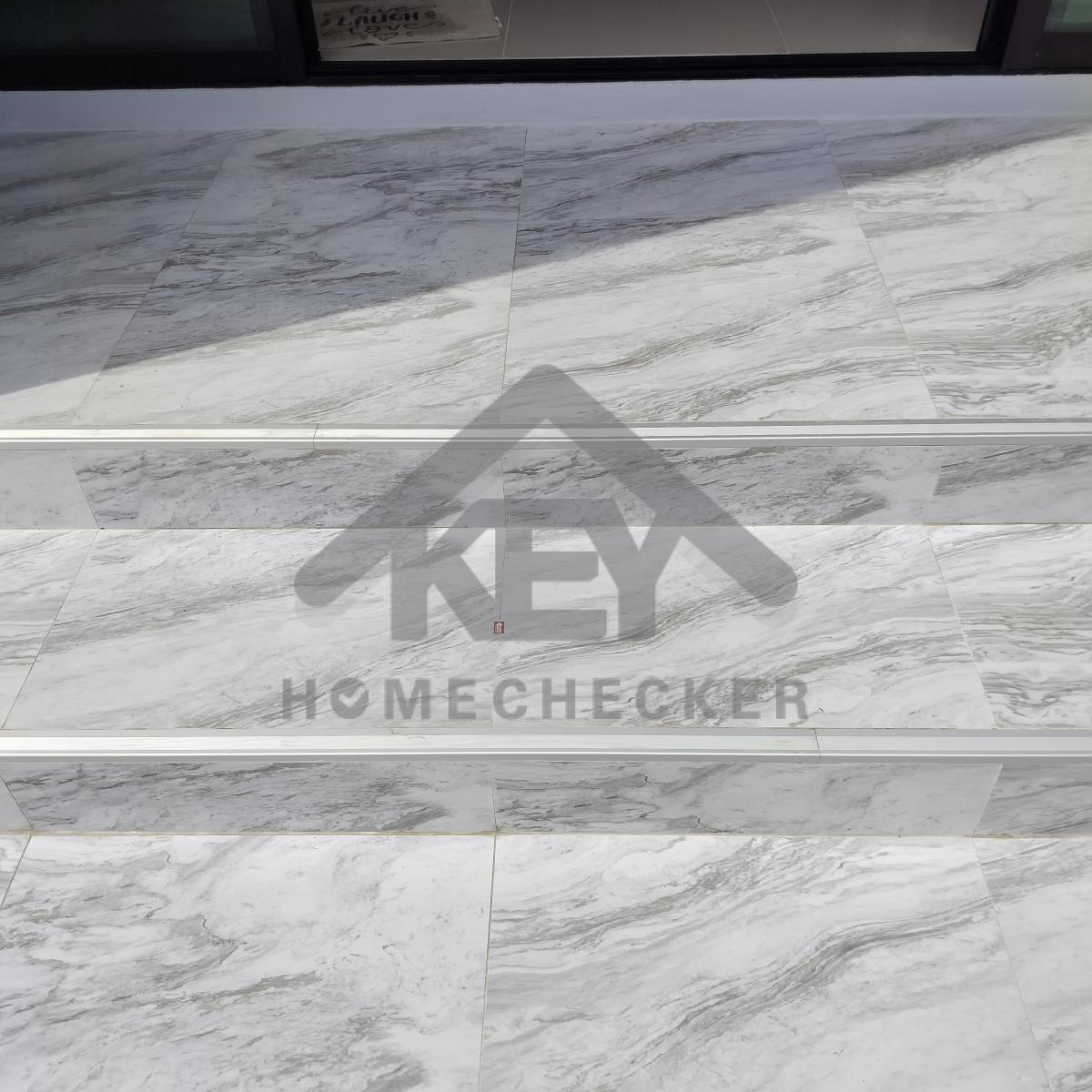

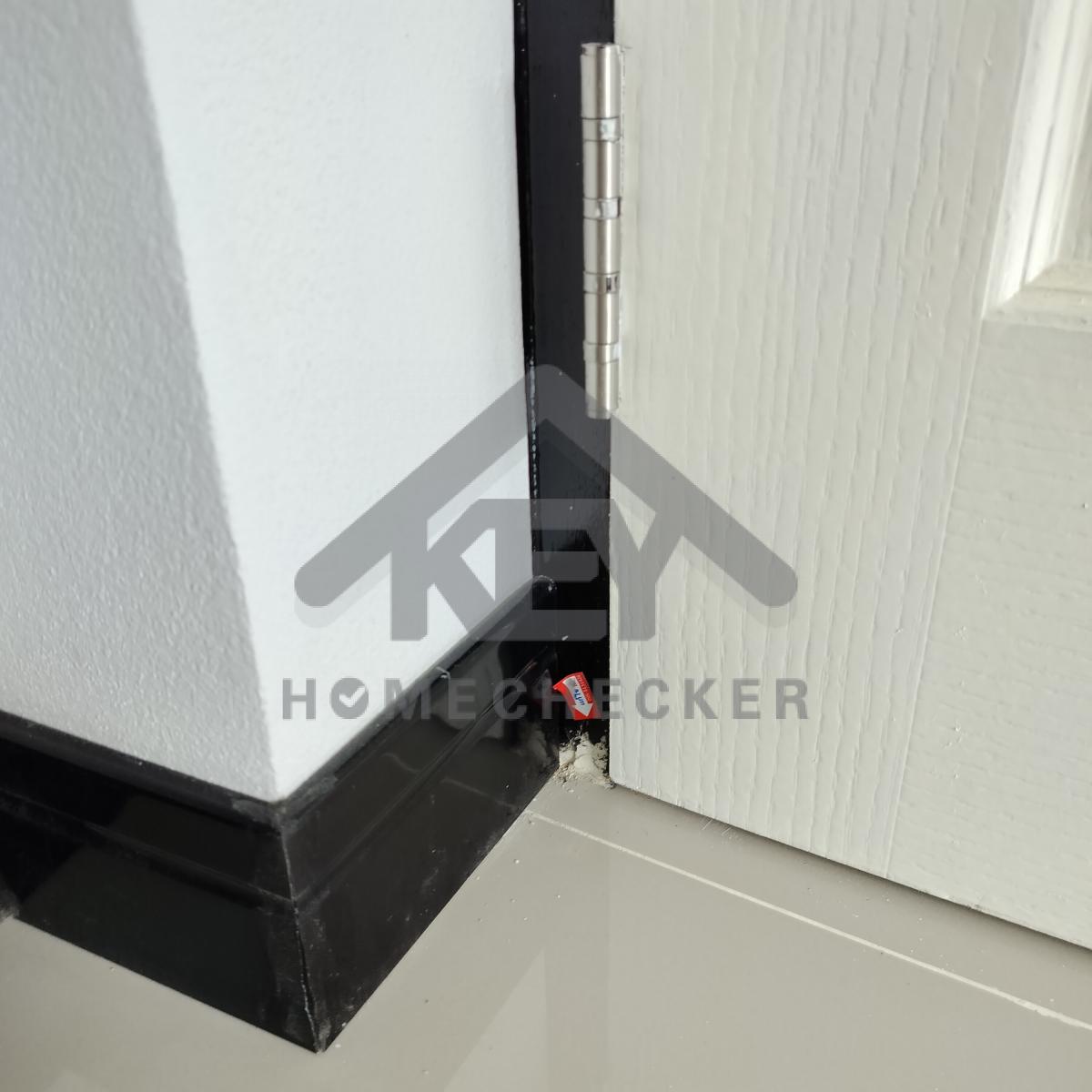

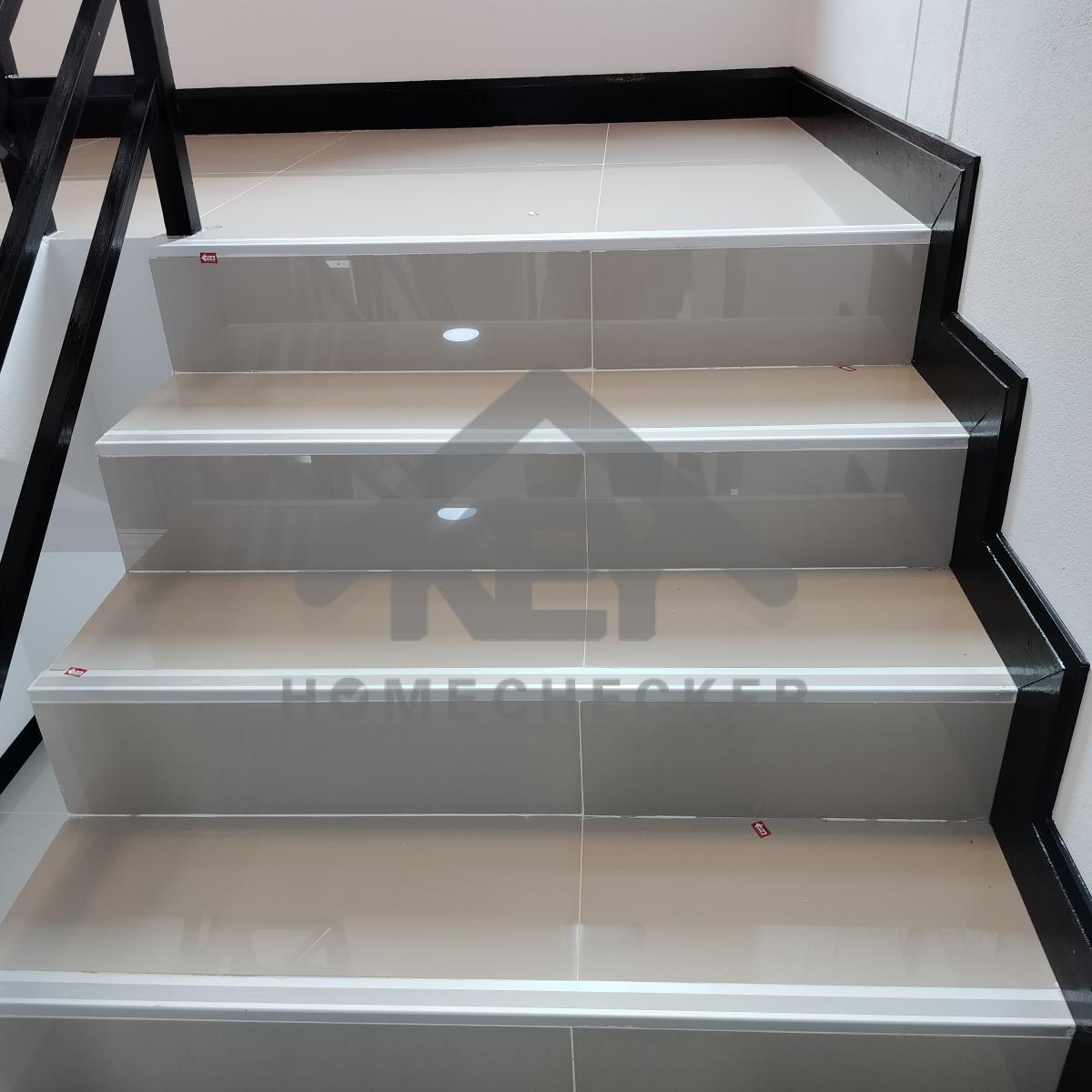

แก้ไข เก็บงานเก็บสีขอบบันได

งานบันไดชั้น 1

แก้ไข เก็บงานยาแนวเก็บสี

งานบันไดชั้น 1

แก้ไข เก็บงานยาแนวขอบบันไดทั้งหมดเพิ่มเติม

งานบันไดชั้น 1

แก้ไข ปูนไม่เต็มขอบกระเบื้อง หยอดน้ำปูนเพิ่มเติม

งานบันไดชั้น 1

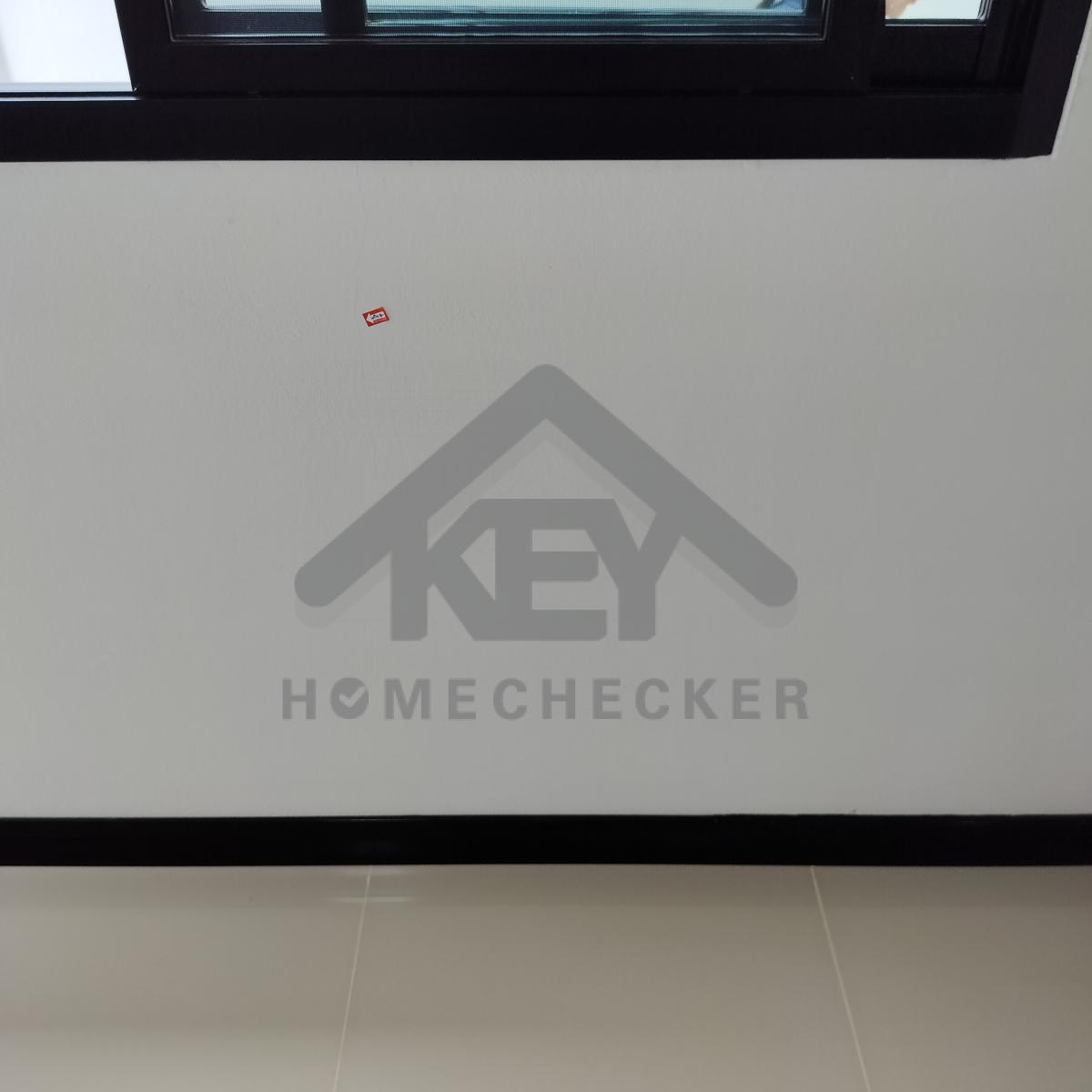

แก้ไข เก็บรอยแตกร้าวผนัง และเก็บสีขอบหน้าต่าง

งานบันไดชั้น 1

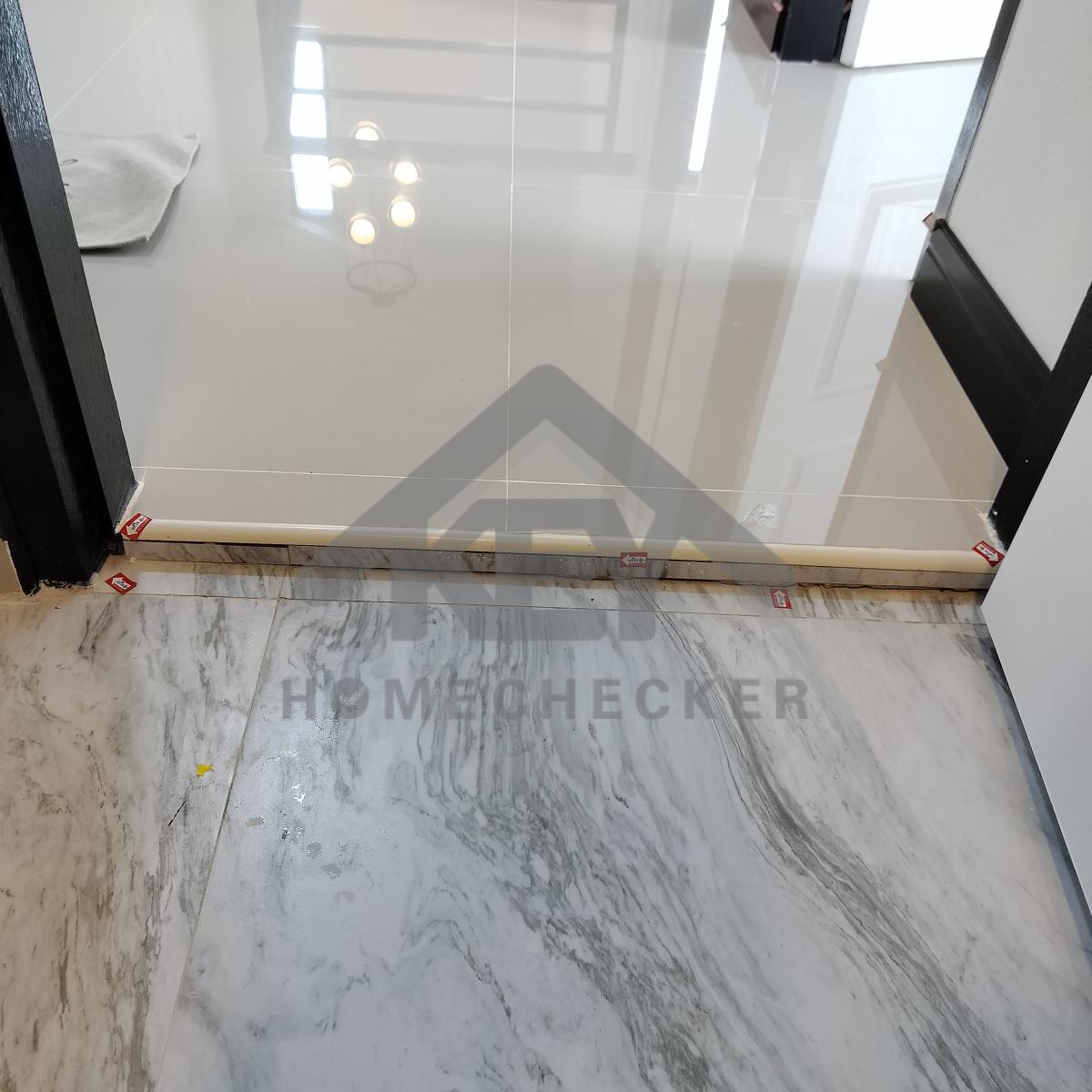

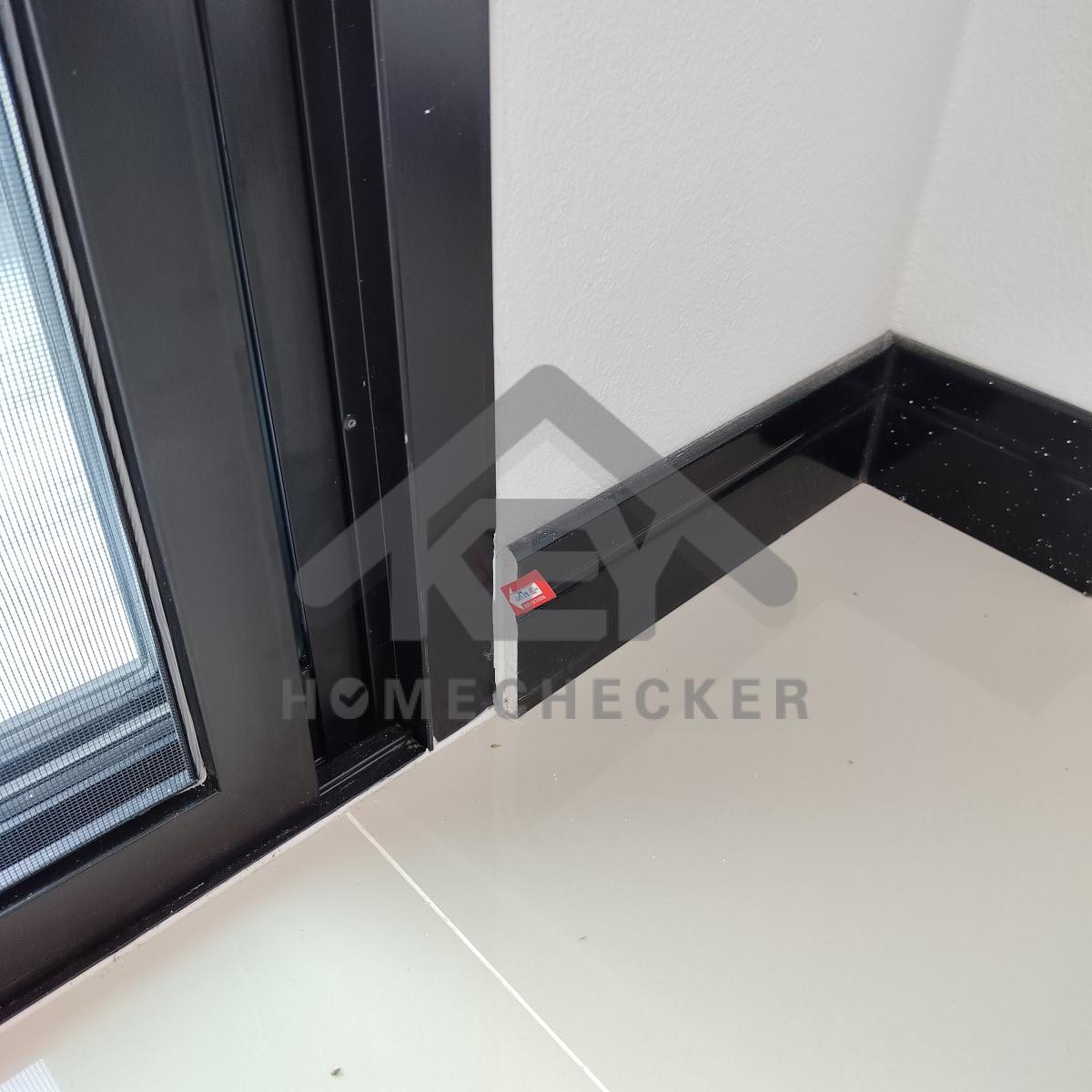

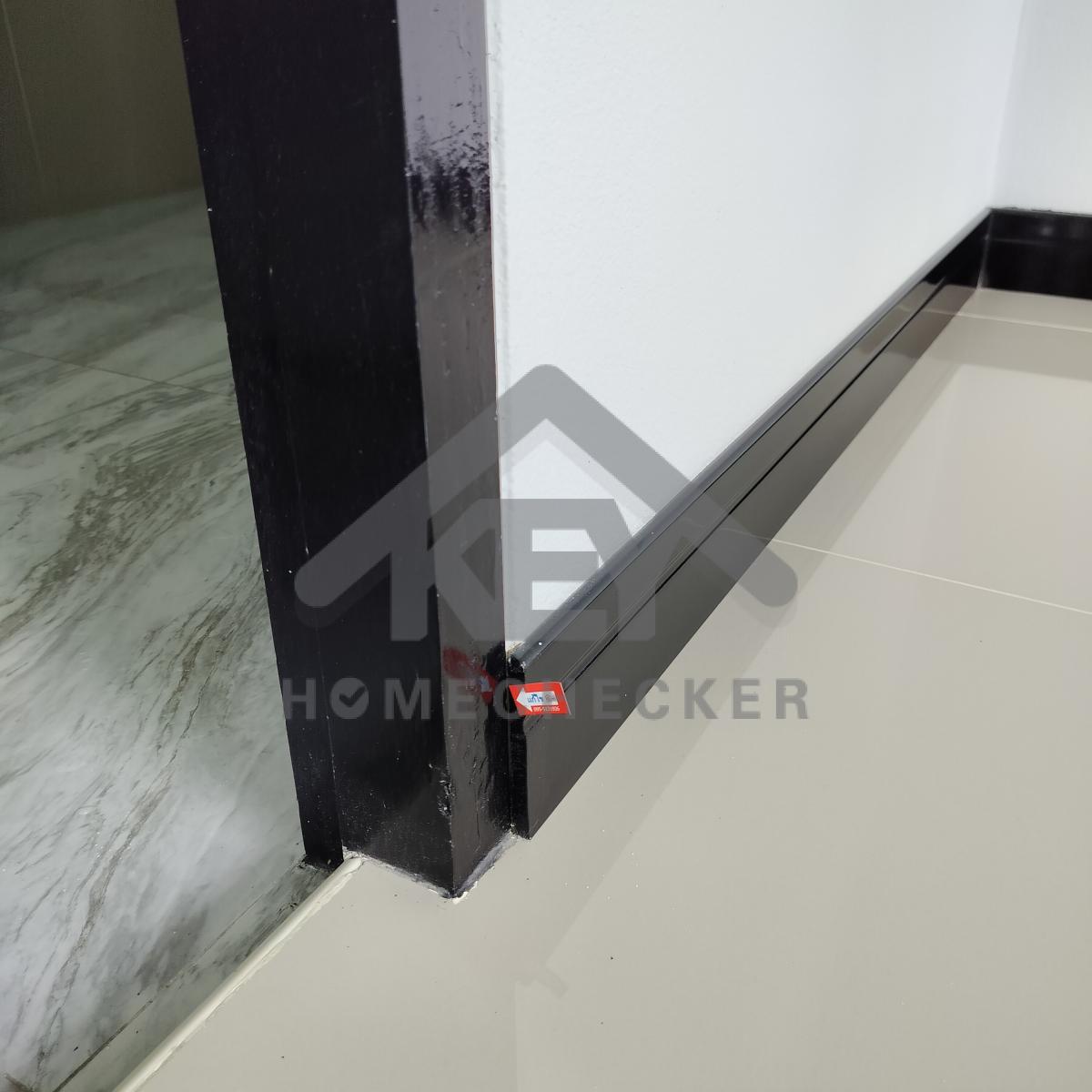

แก้ไข เก็บงานยาแนวขอบกระเบื้องเพิ่มเติม

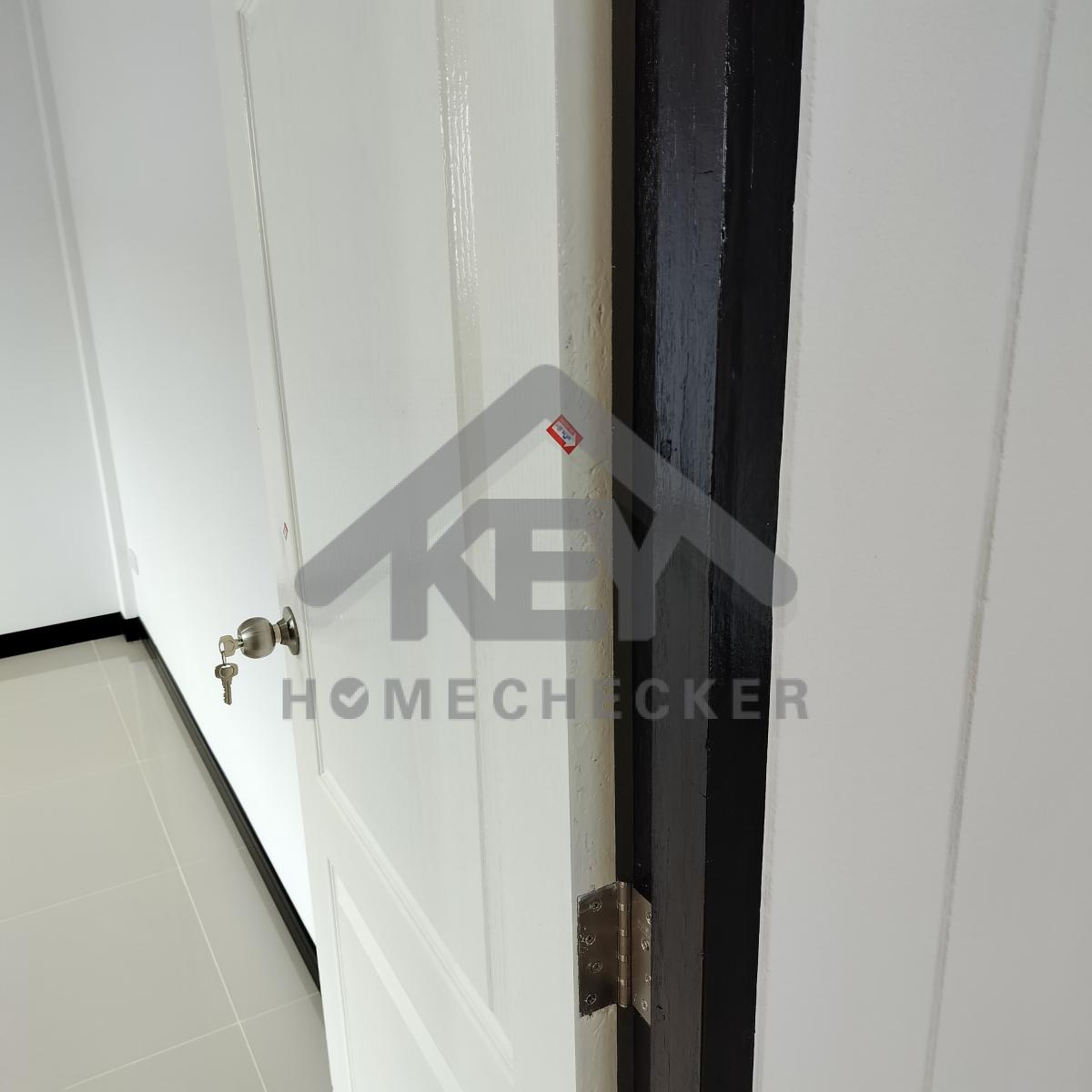

10. งานห้องนอนชั้น 1 (1)

งานห้องนอนชั้น 1 (1)

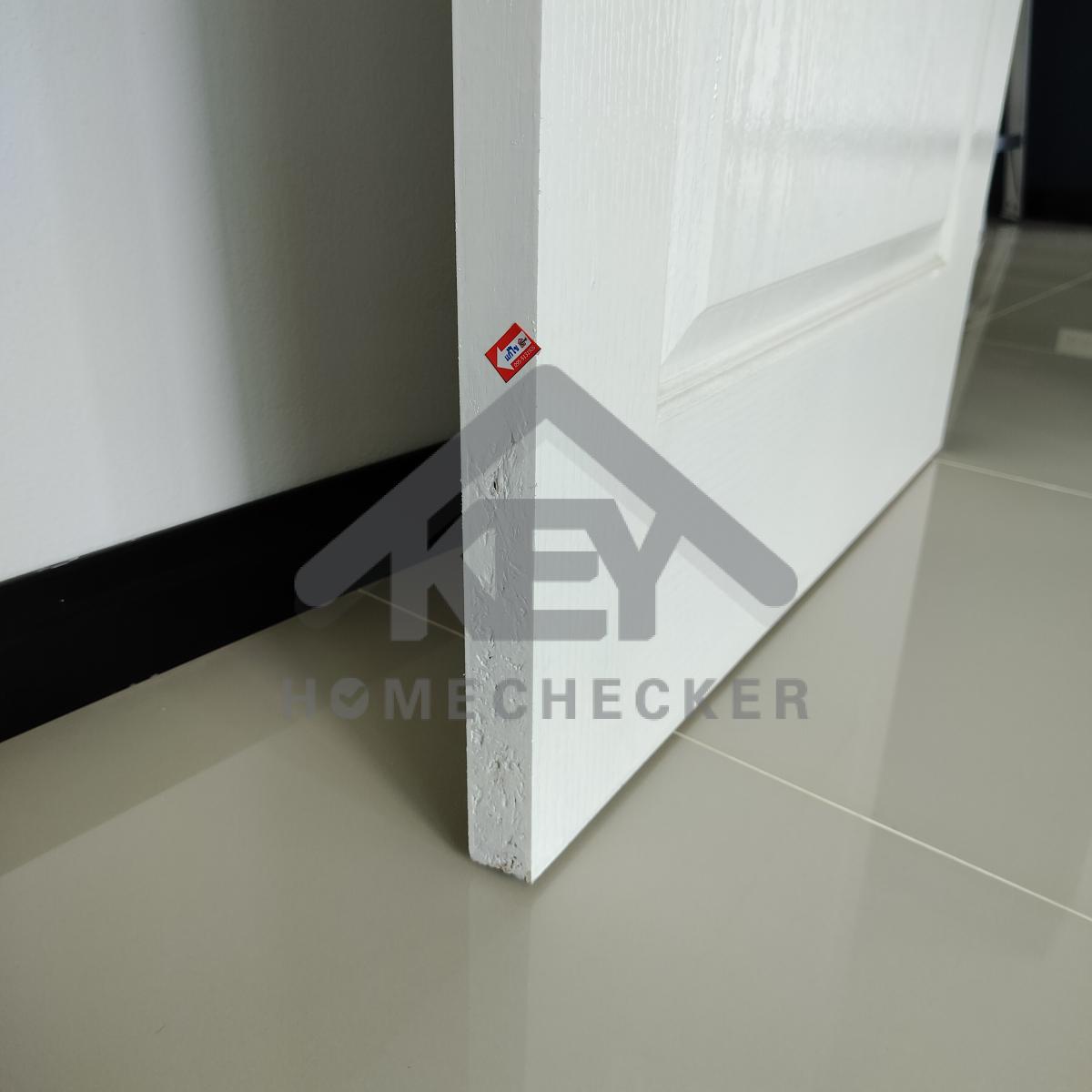

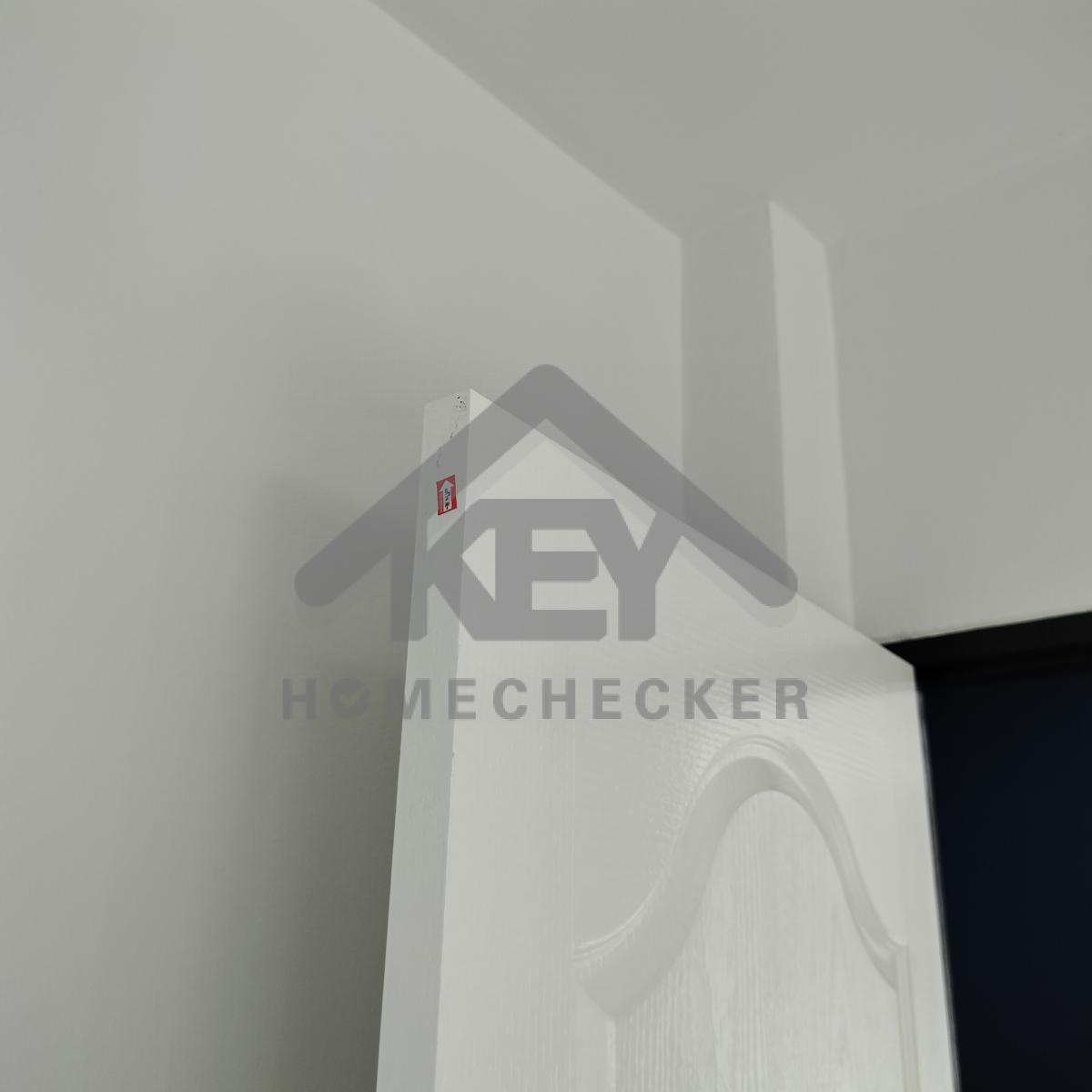

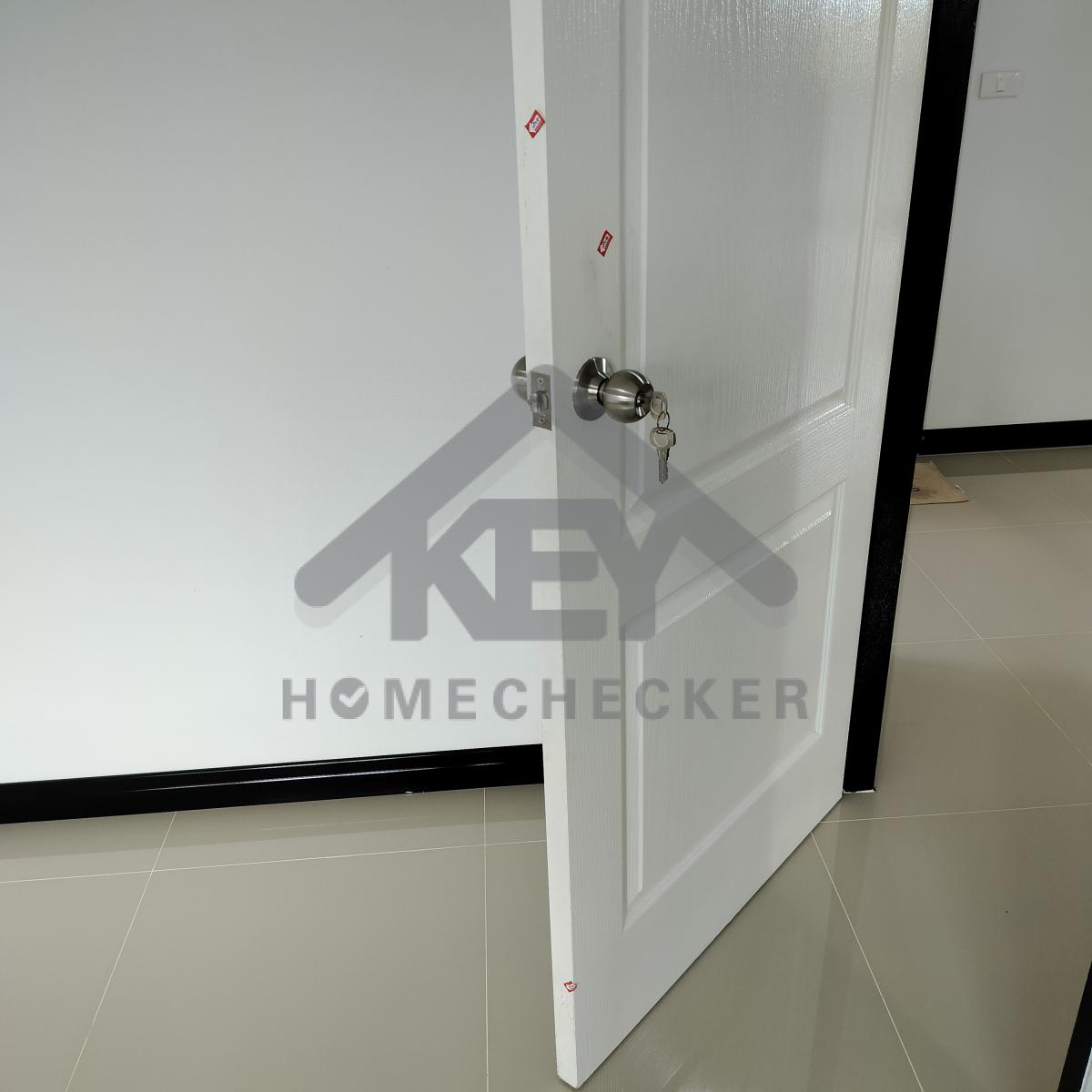

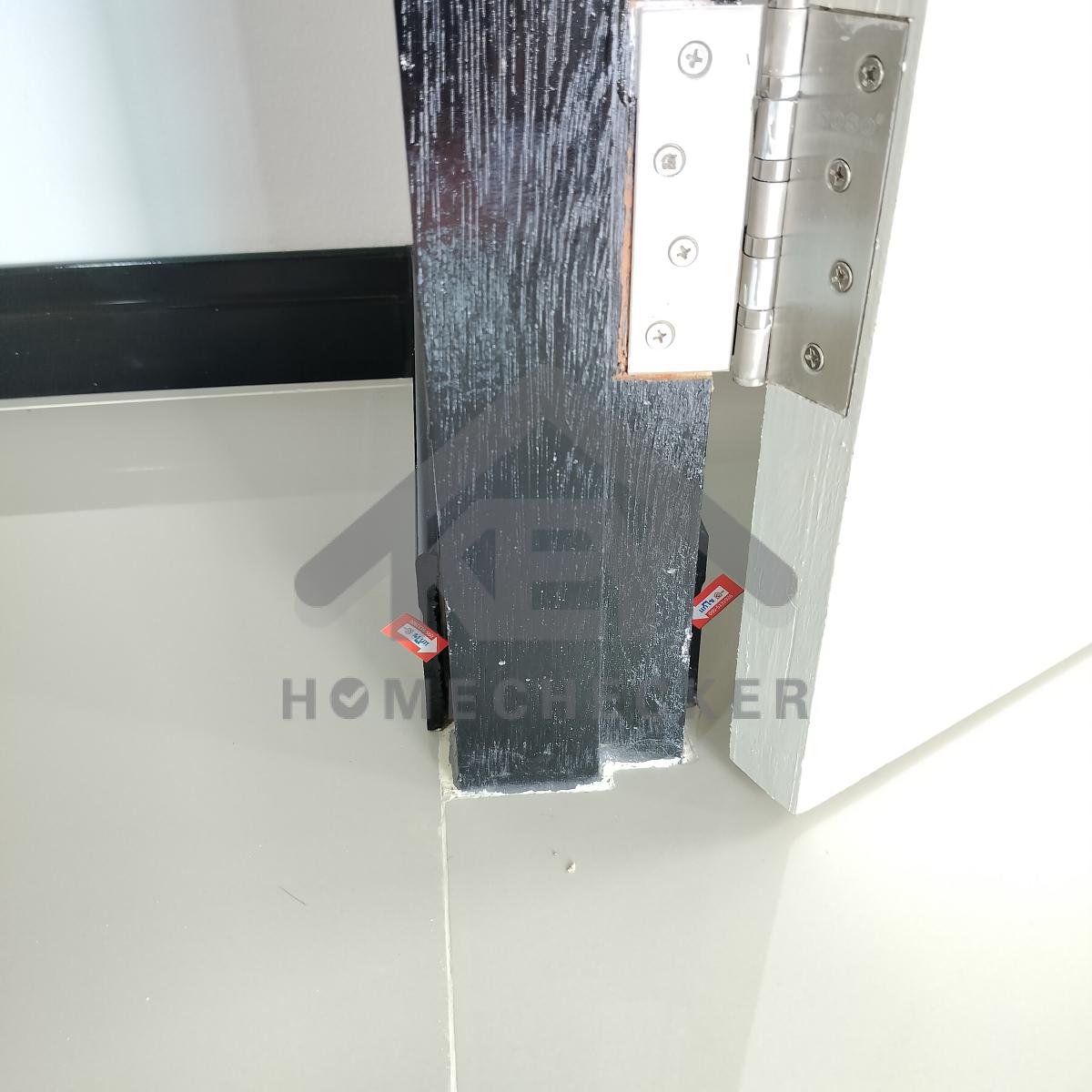

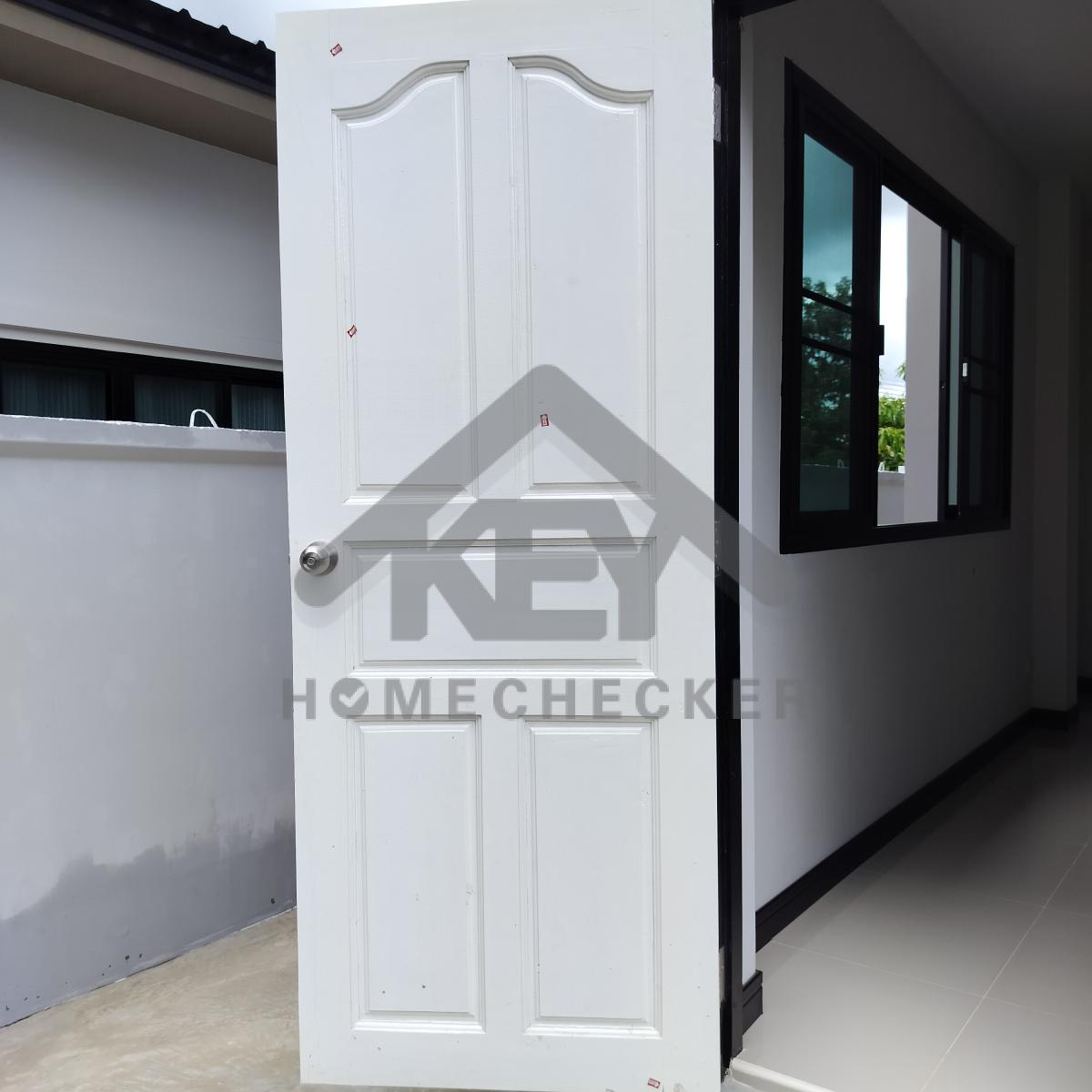

แก้ไข โป๊วขัดเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บงานรอยแตกร้าว

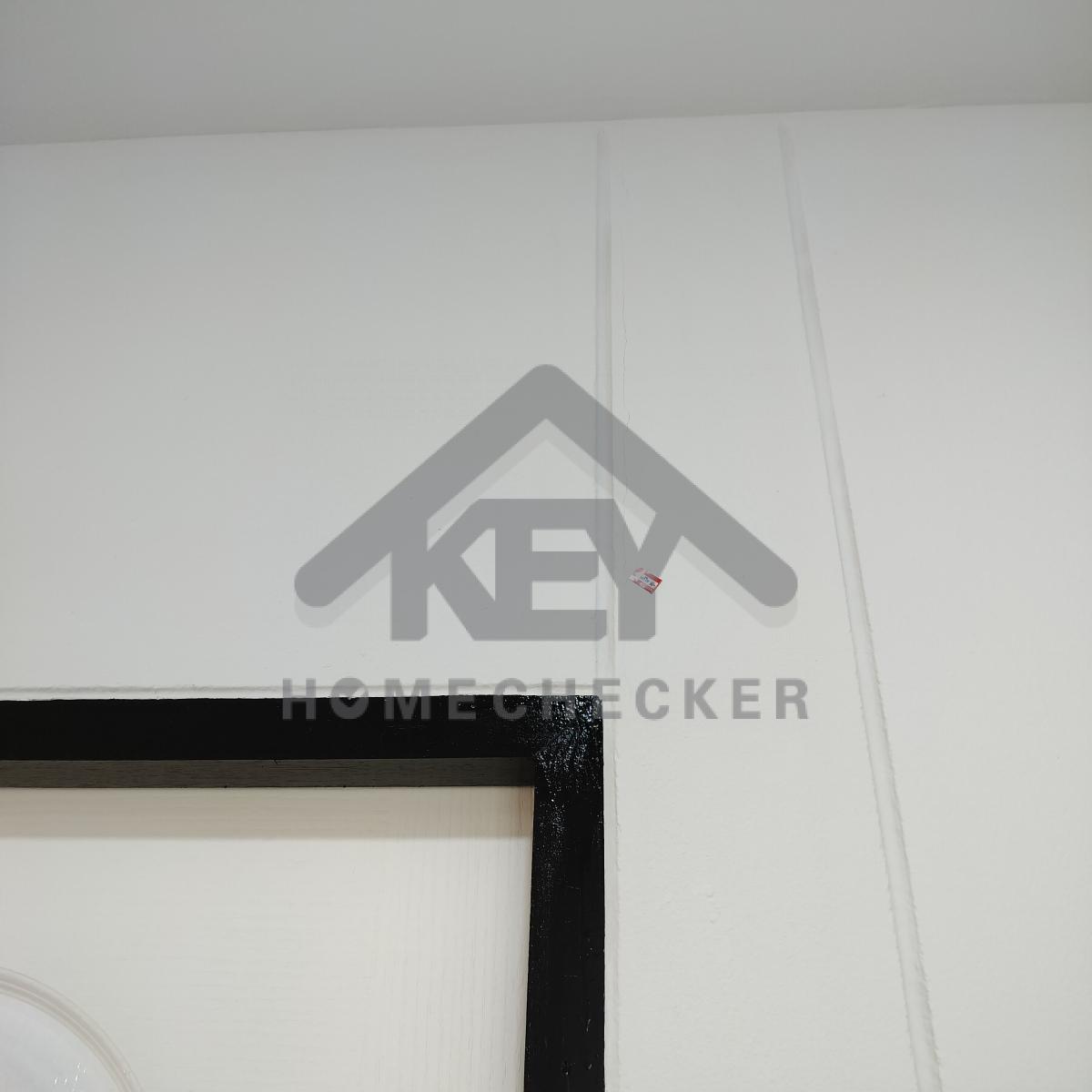

งานห้องนอนชั้น 1 (1)

แก้ไข โป๊วขัดเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข โป๊วขัดเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บงานเก็บสี

งานห้องนอนชั้น 1 (1)

แก้ไข โป๊วขัดเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และยาแนวขอบพื้น

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บรอยแตกร้าวผนัง

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บงานซิลิโคนรอยต่อมุมบัวพื้นเพิ่มเติม

งานห้องนอนชั้น 1 (1)

แก้ไข ขอบกระเบื้องบิ่นแตก

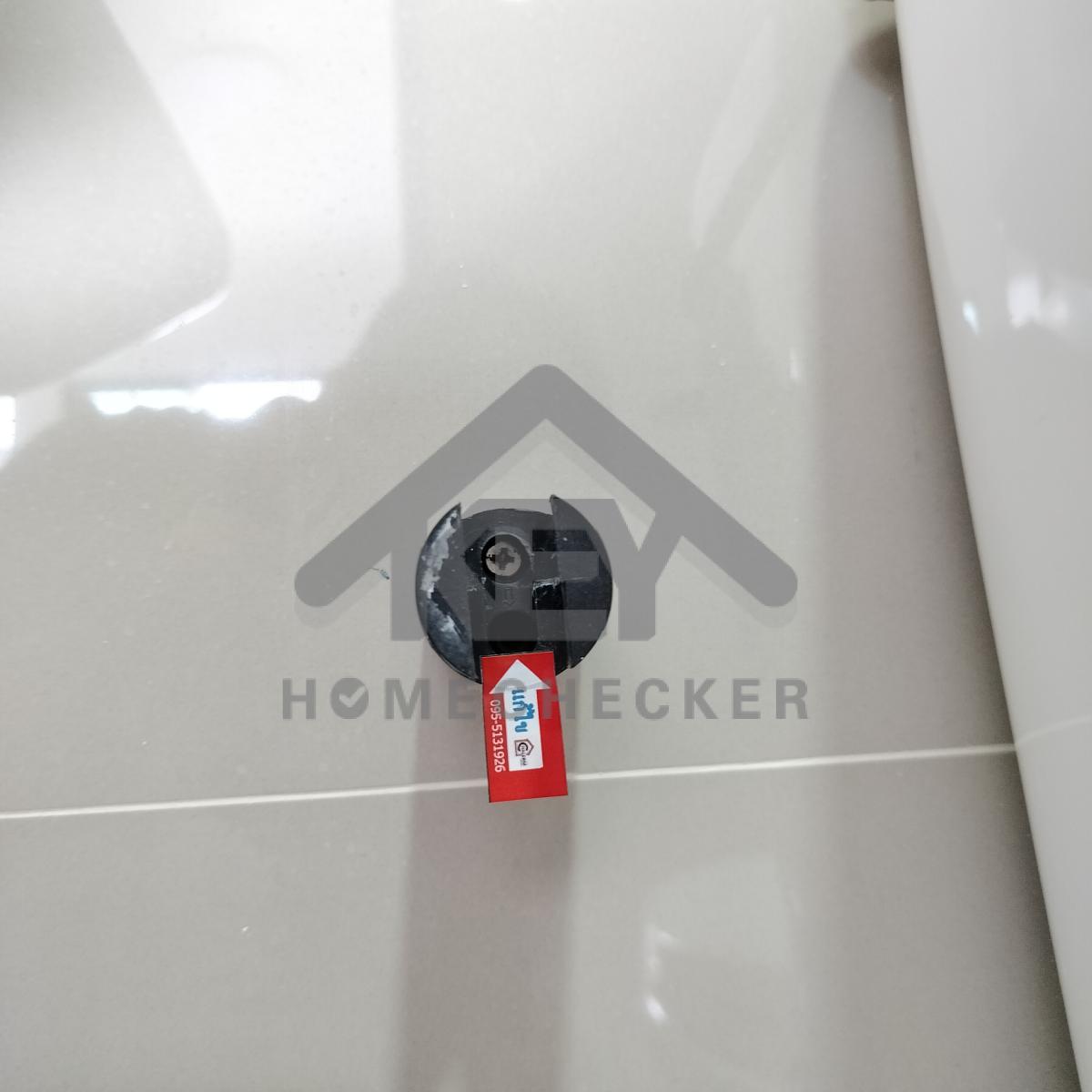

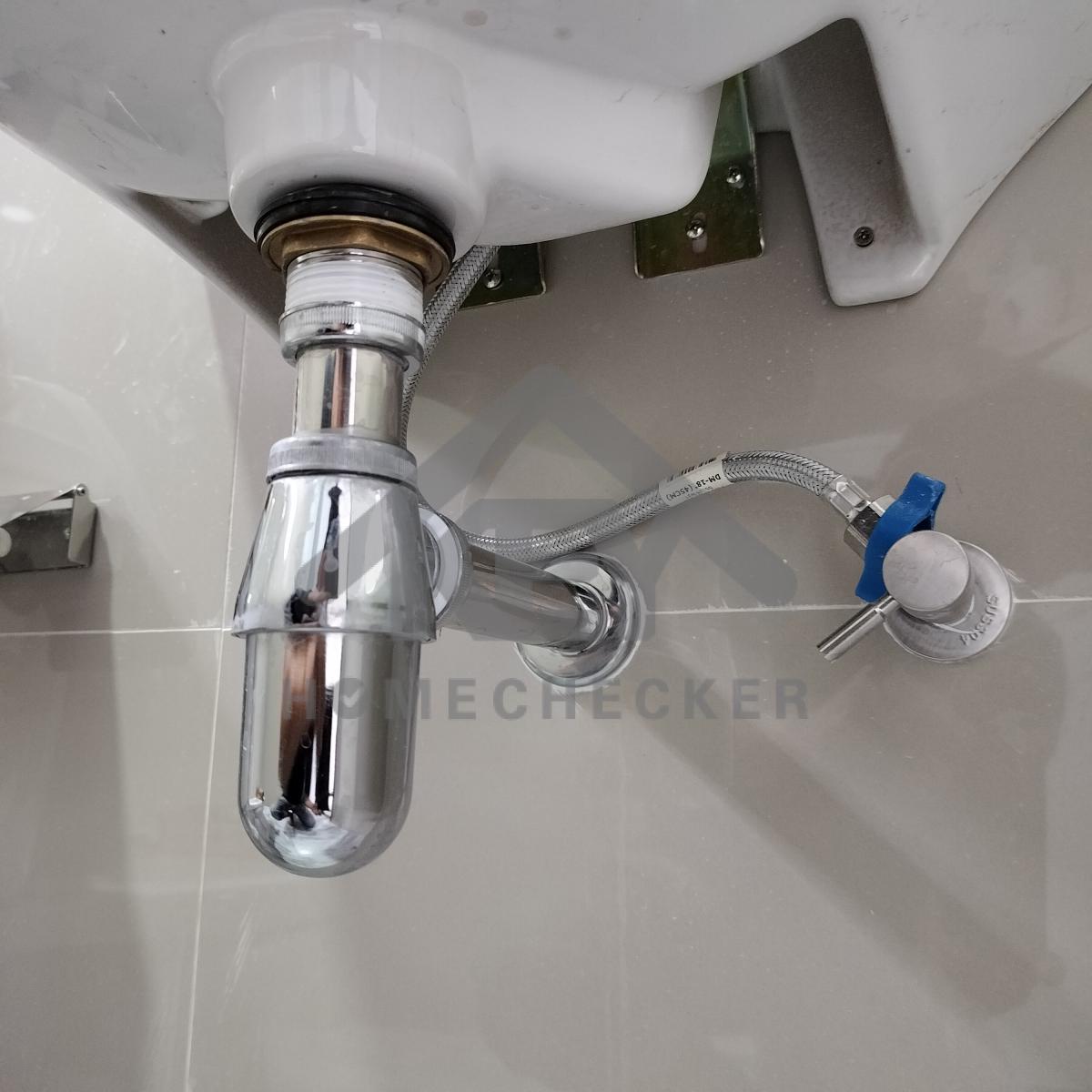

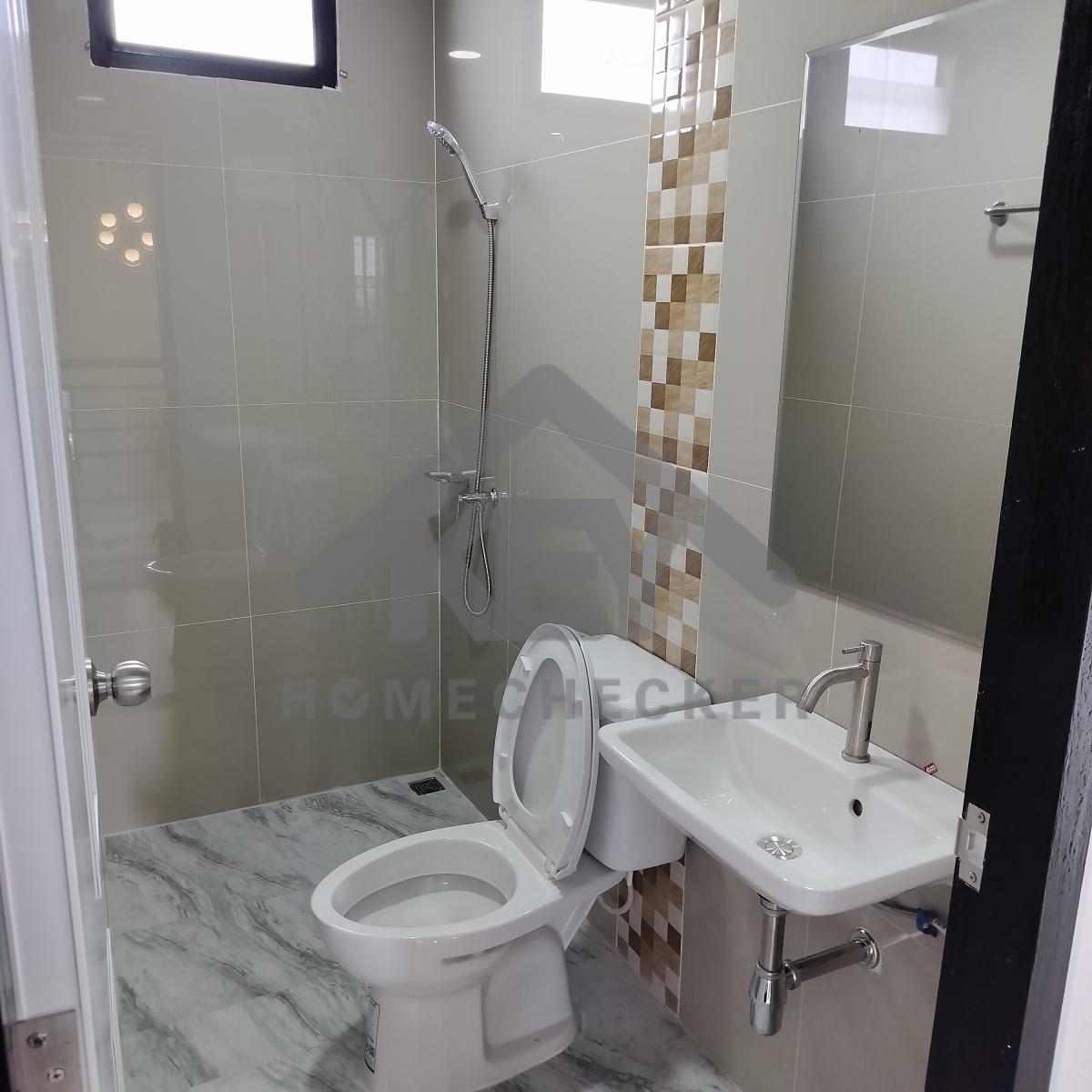

11. งานห้องน้ำชั้น 1 (1)

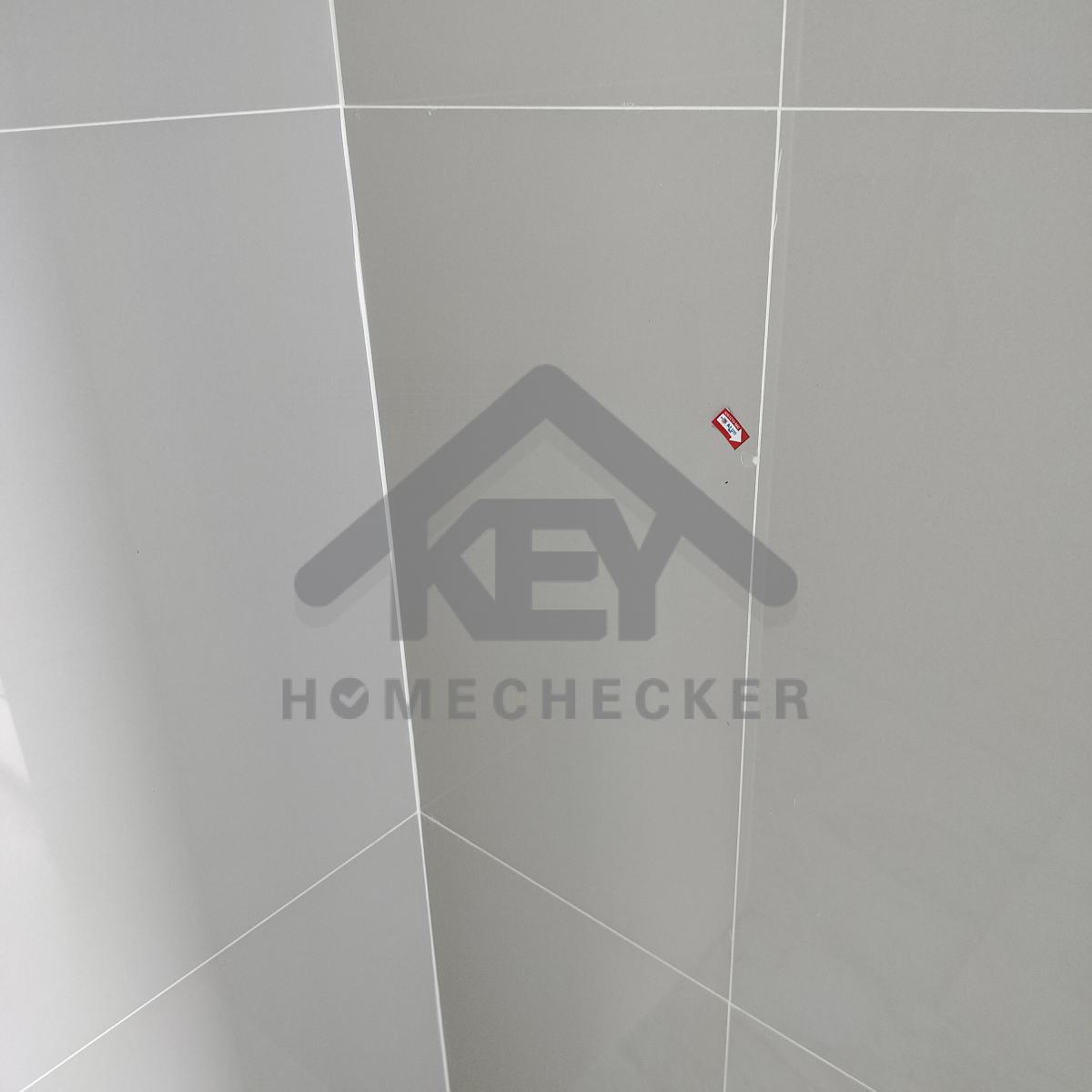

งานห้องน้ำชั้น 1 (1)

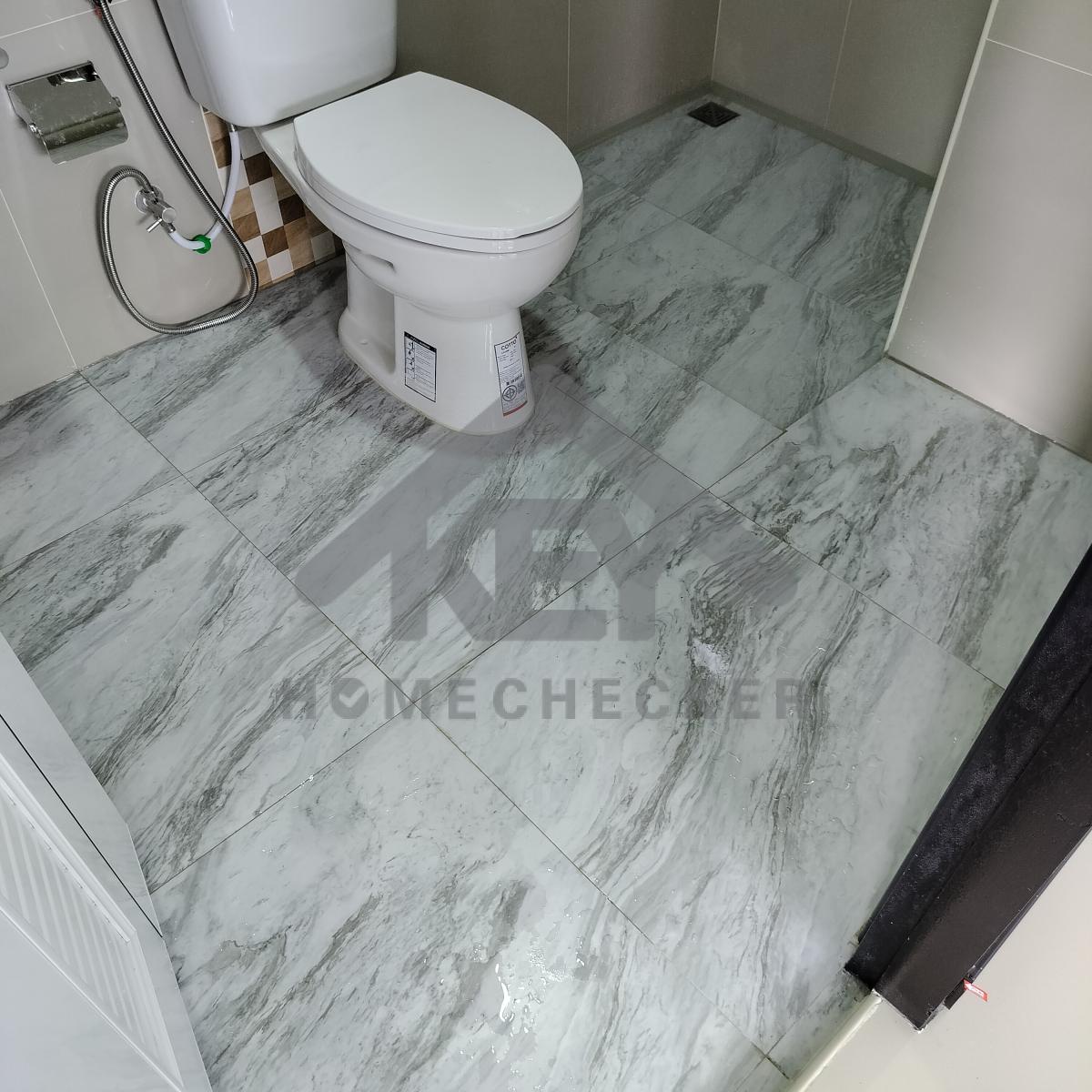

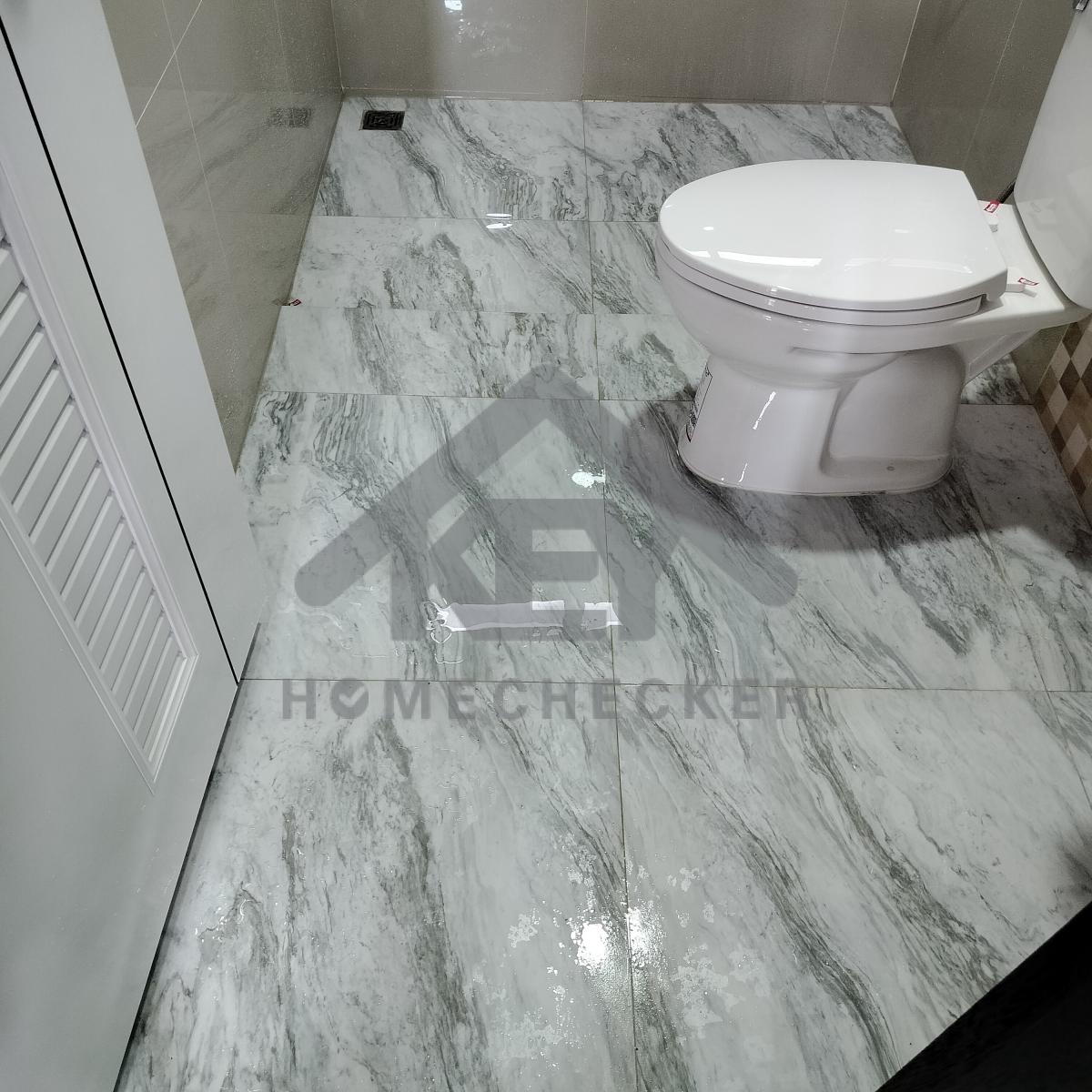

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

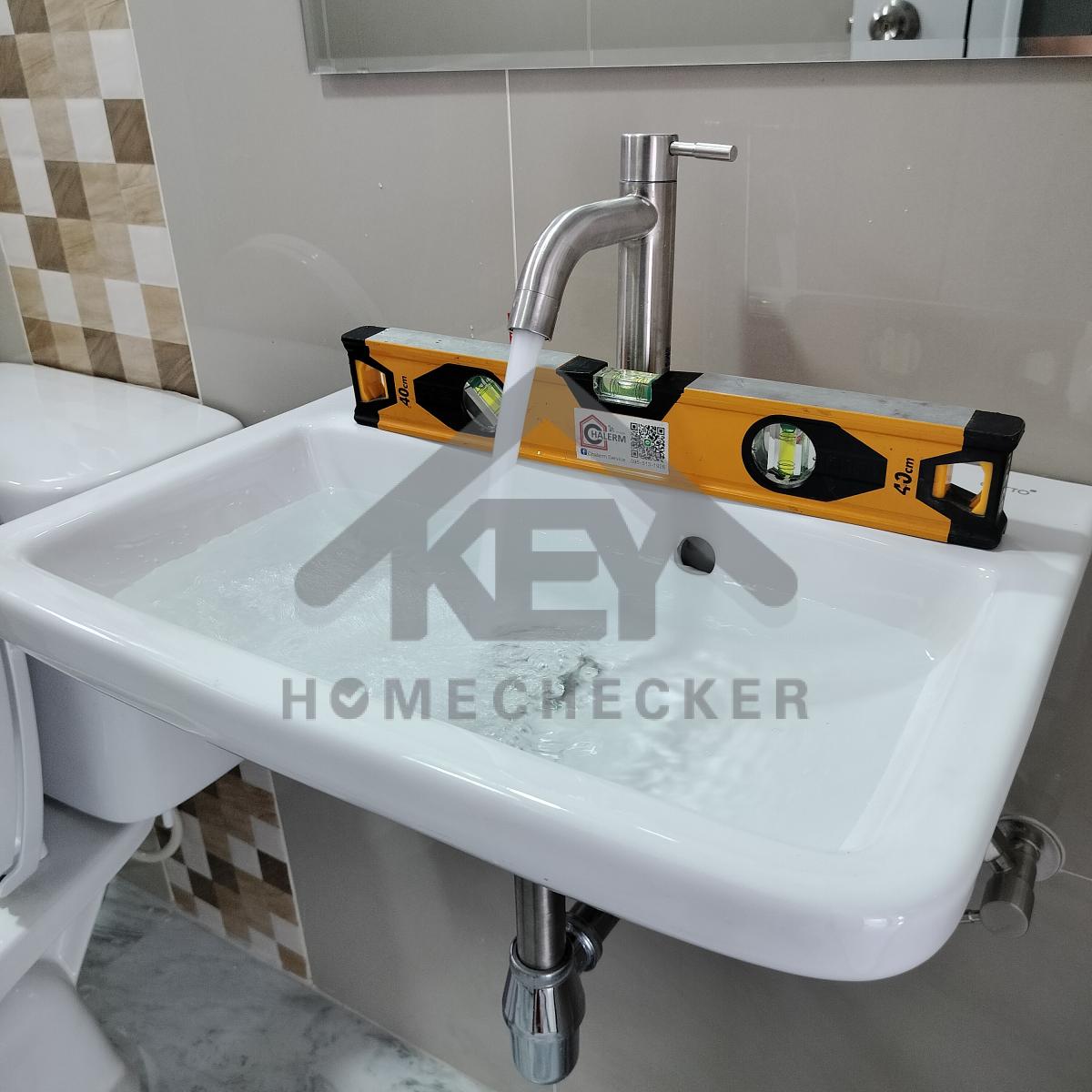

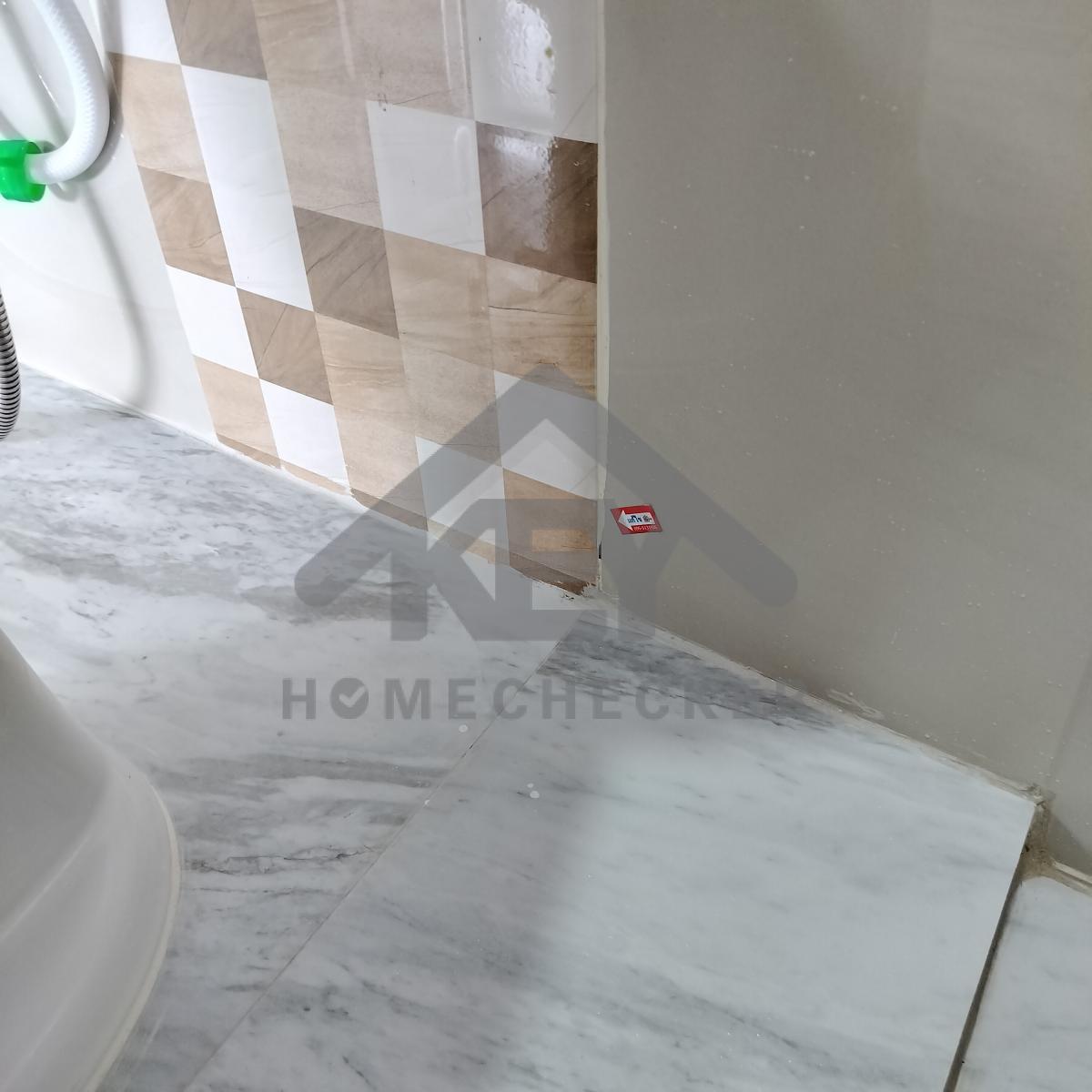

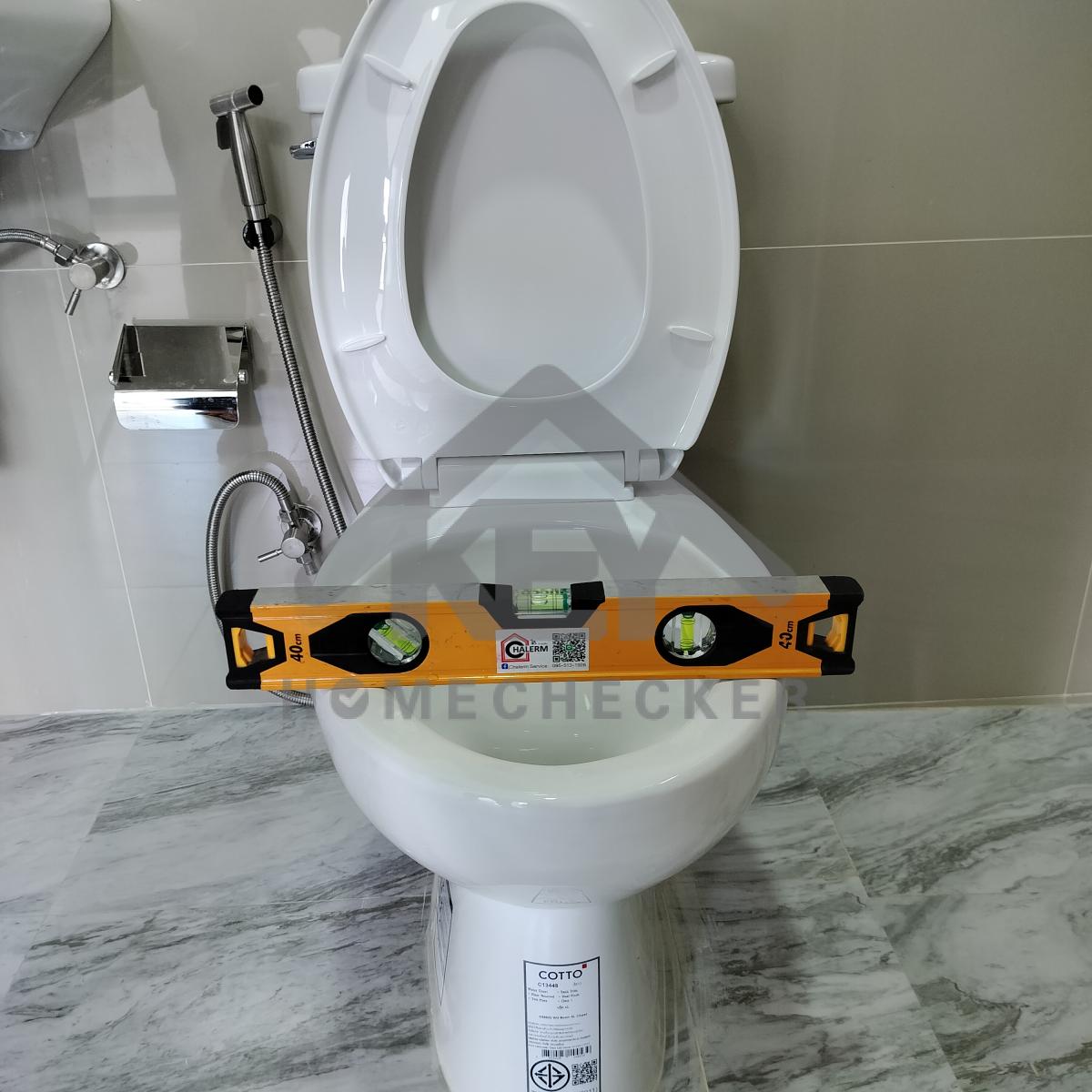

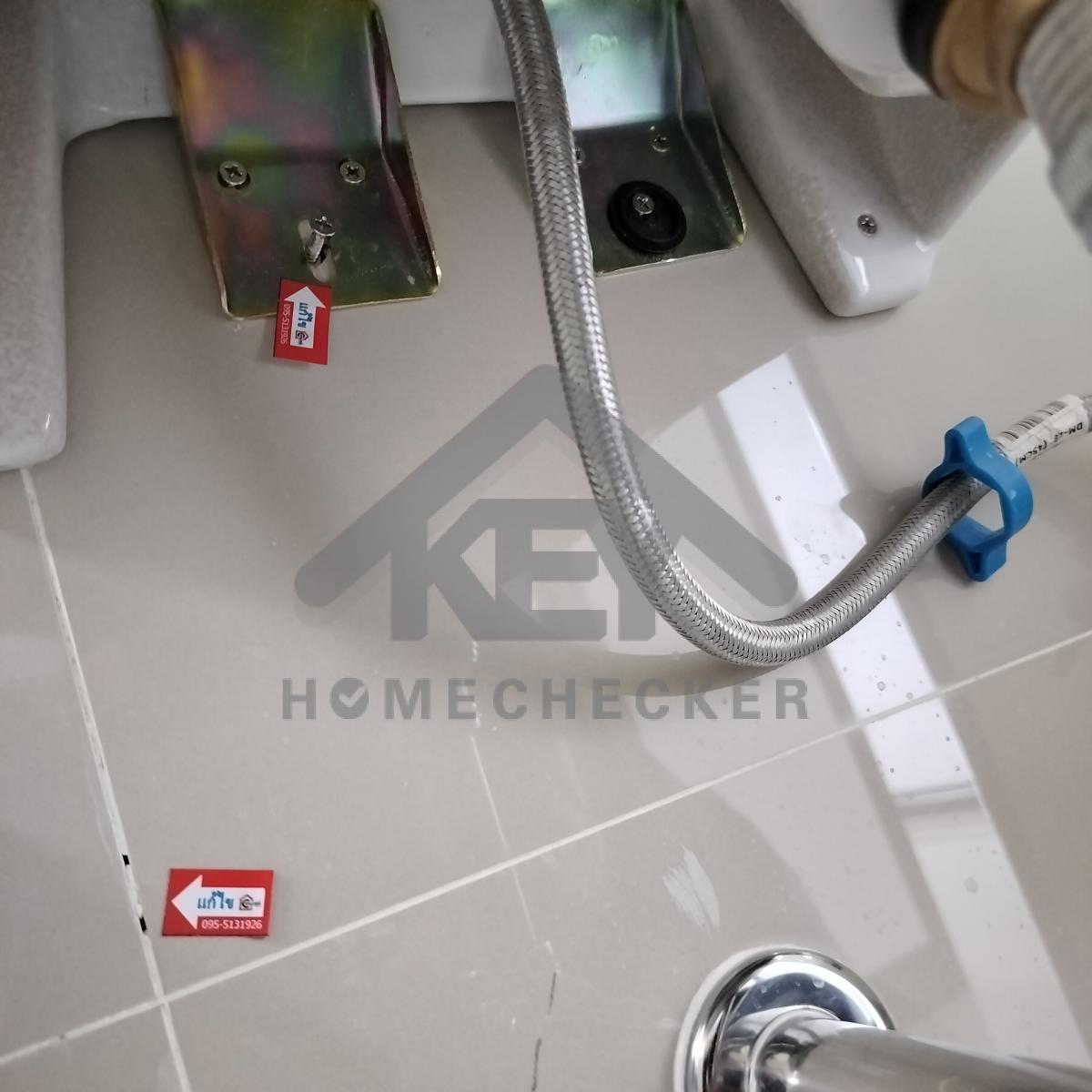

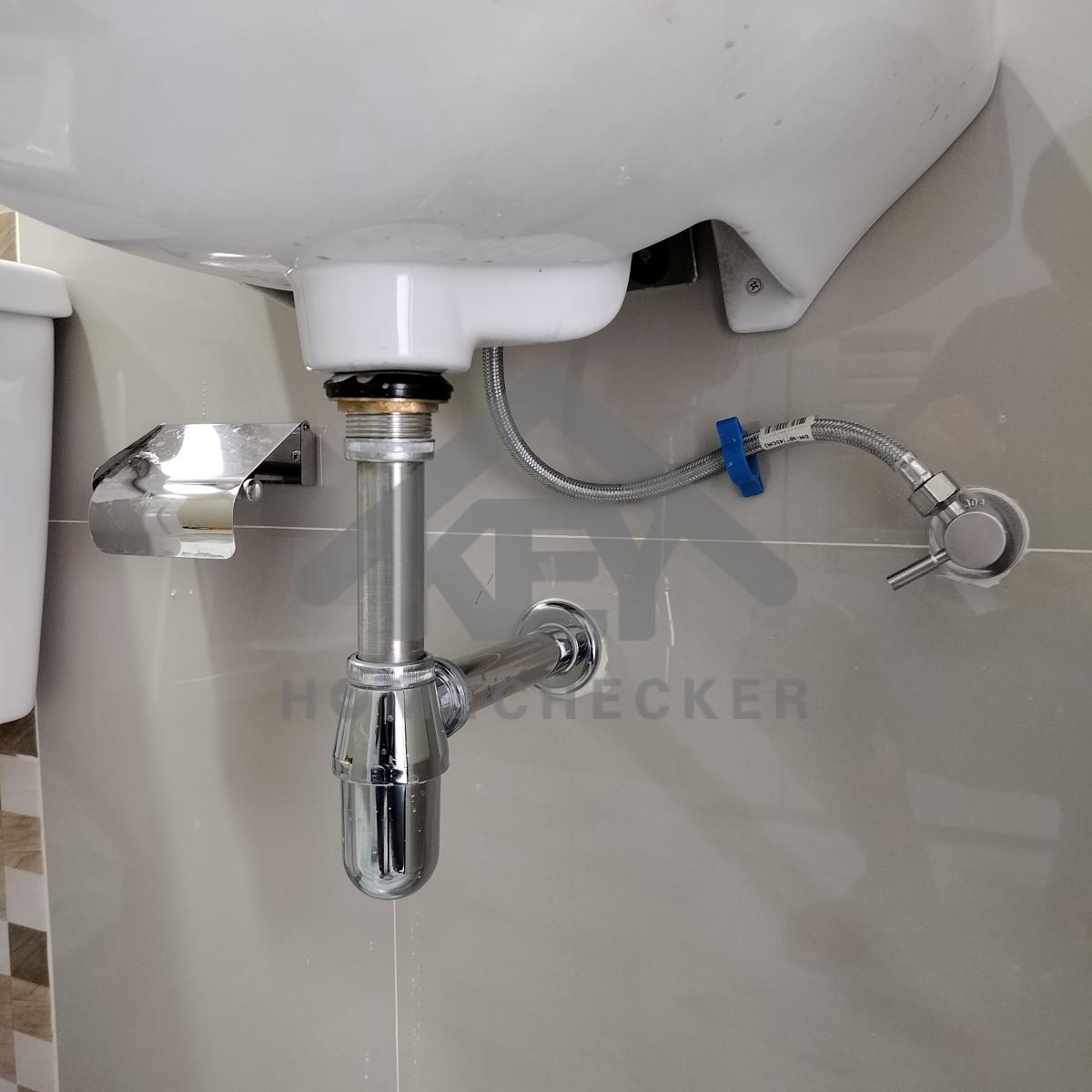

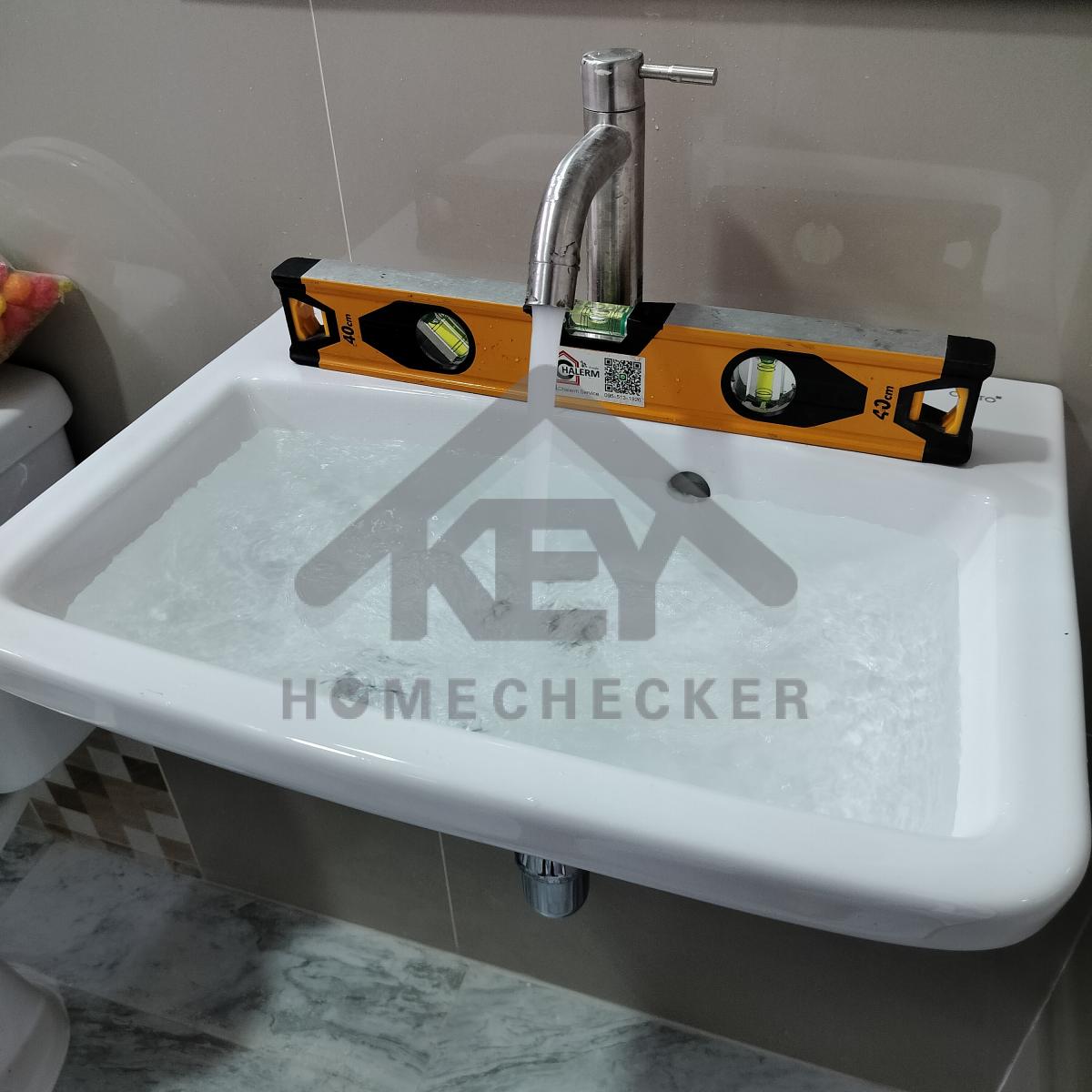

แก้ไข ใส่ลูกยางปลายก๊อกน้ำให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

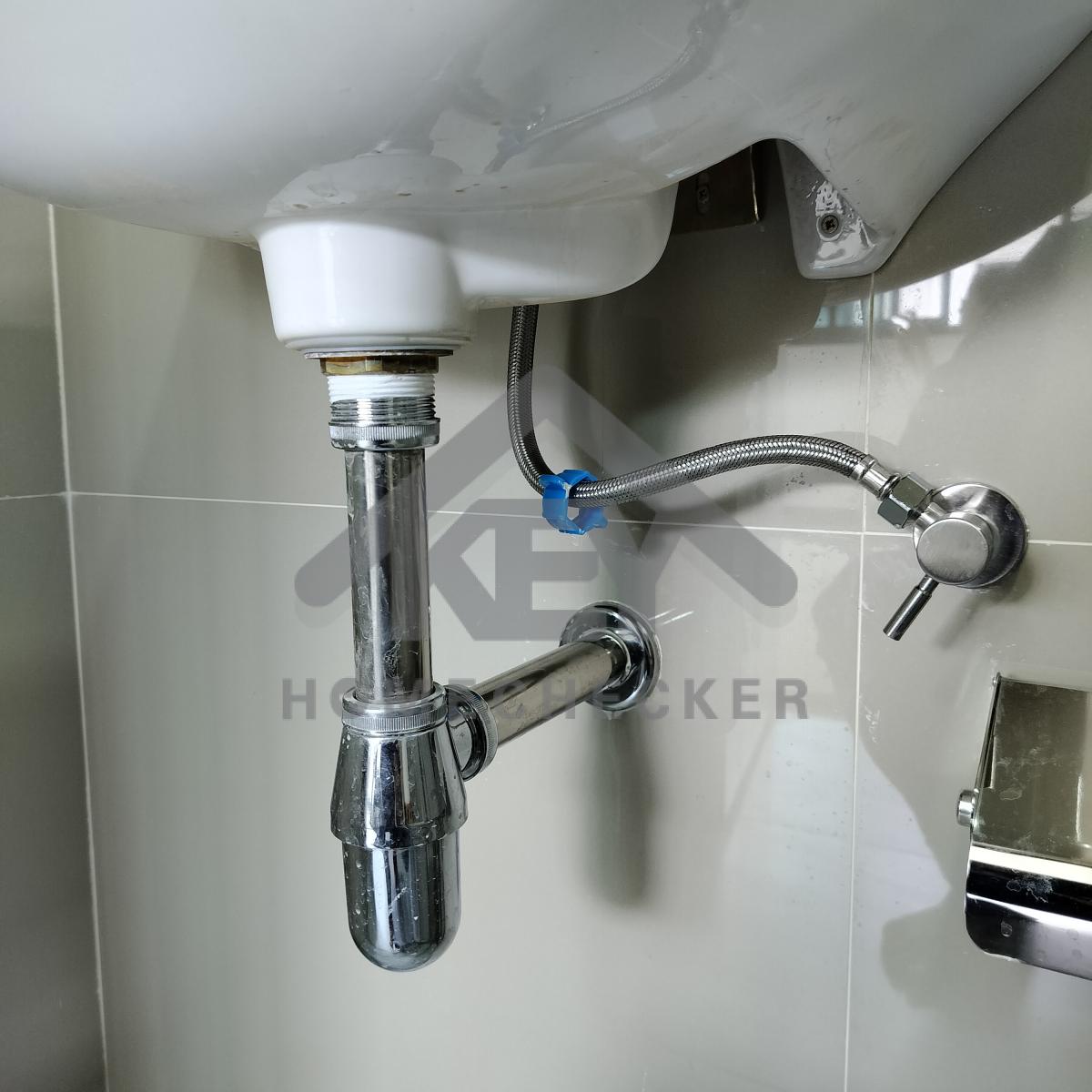

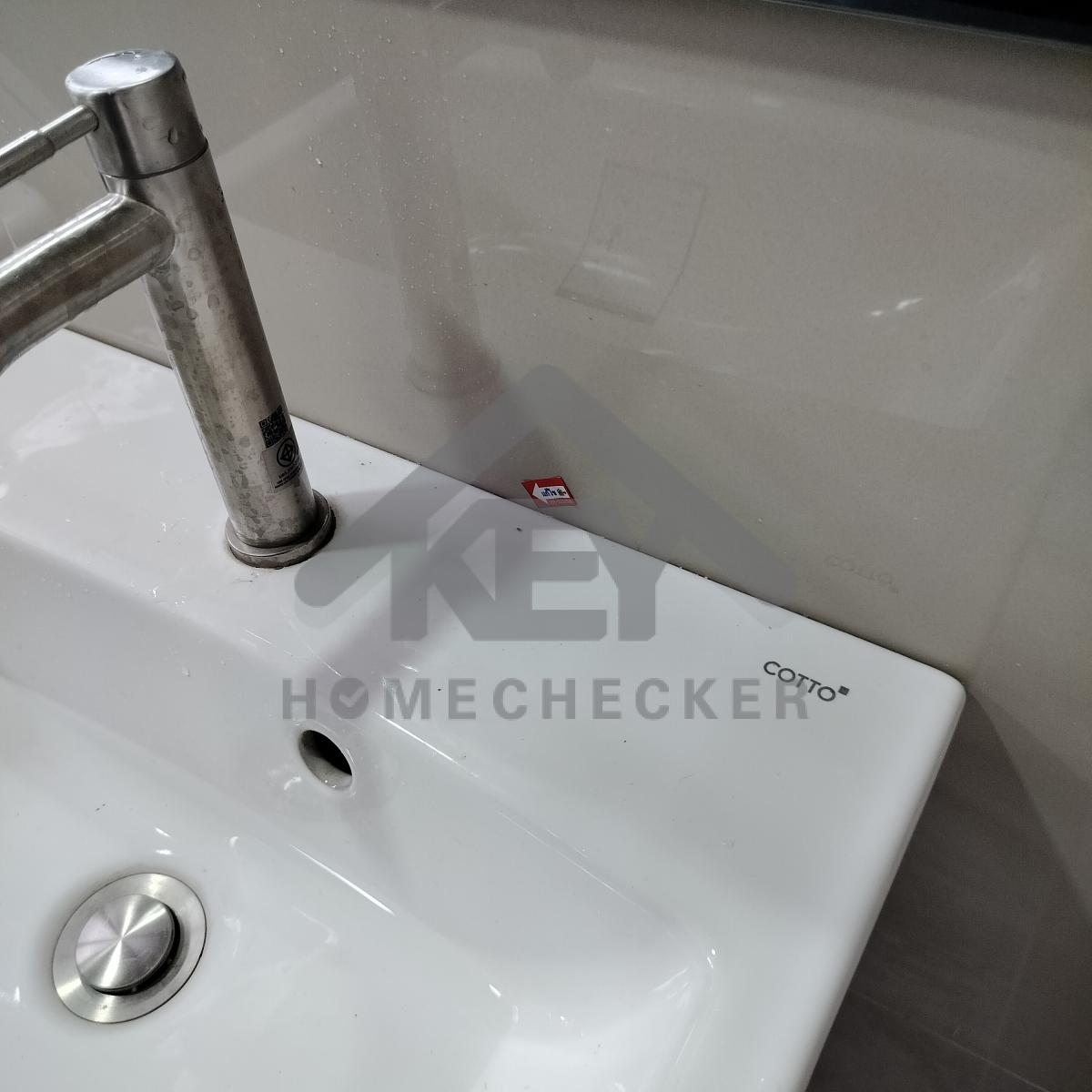

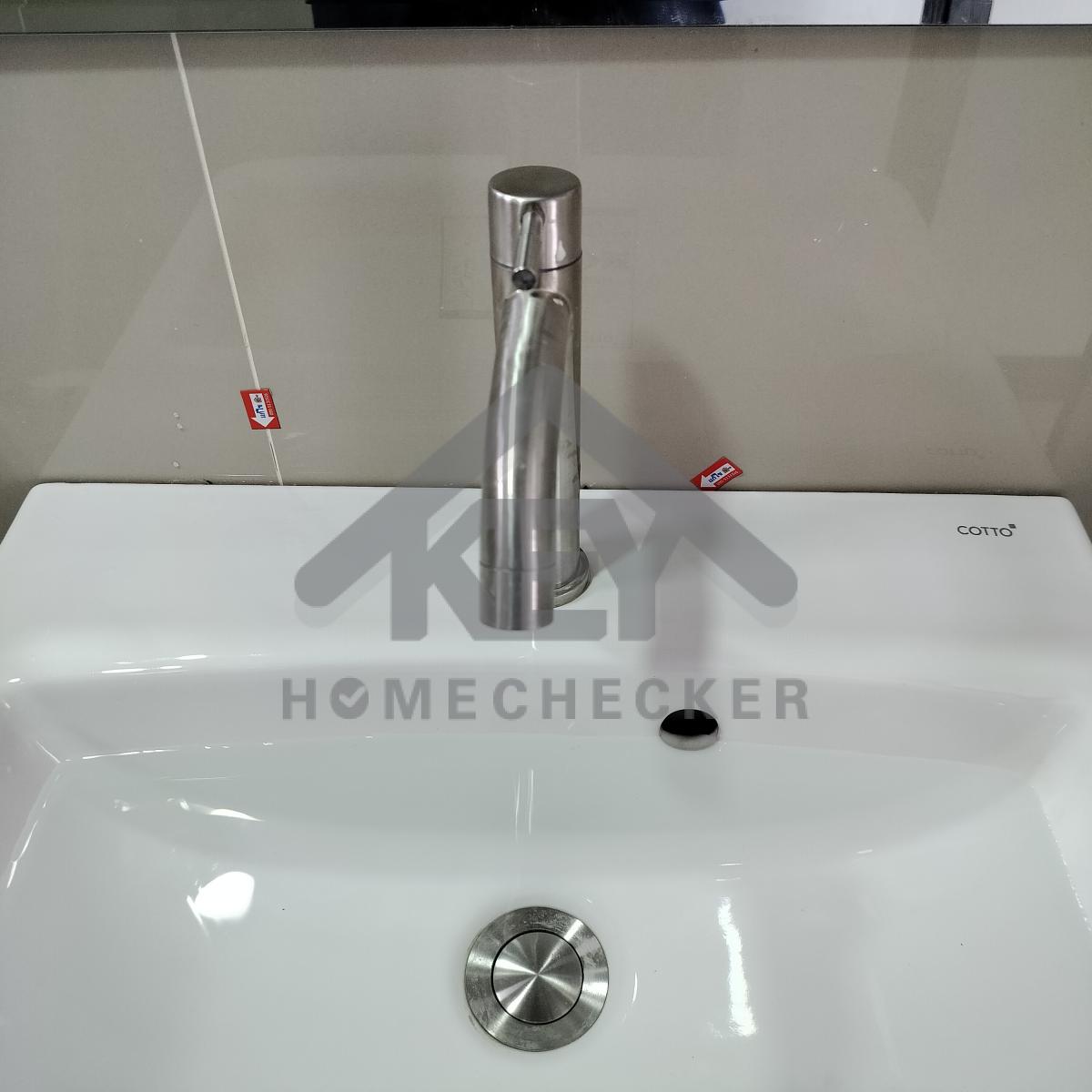

แก้ไข เก็บซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

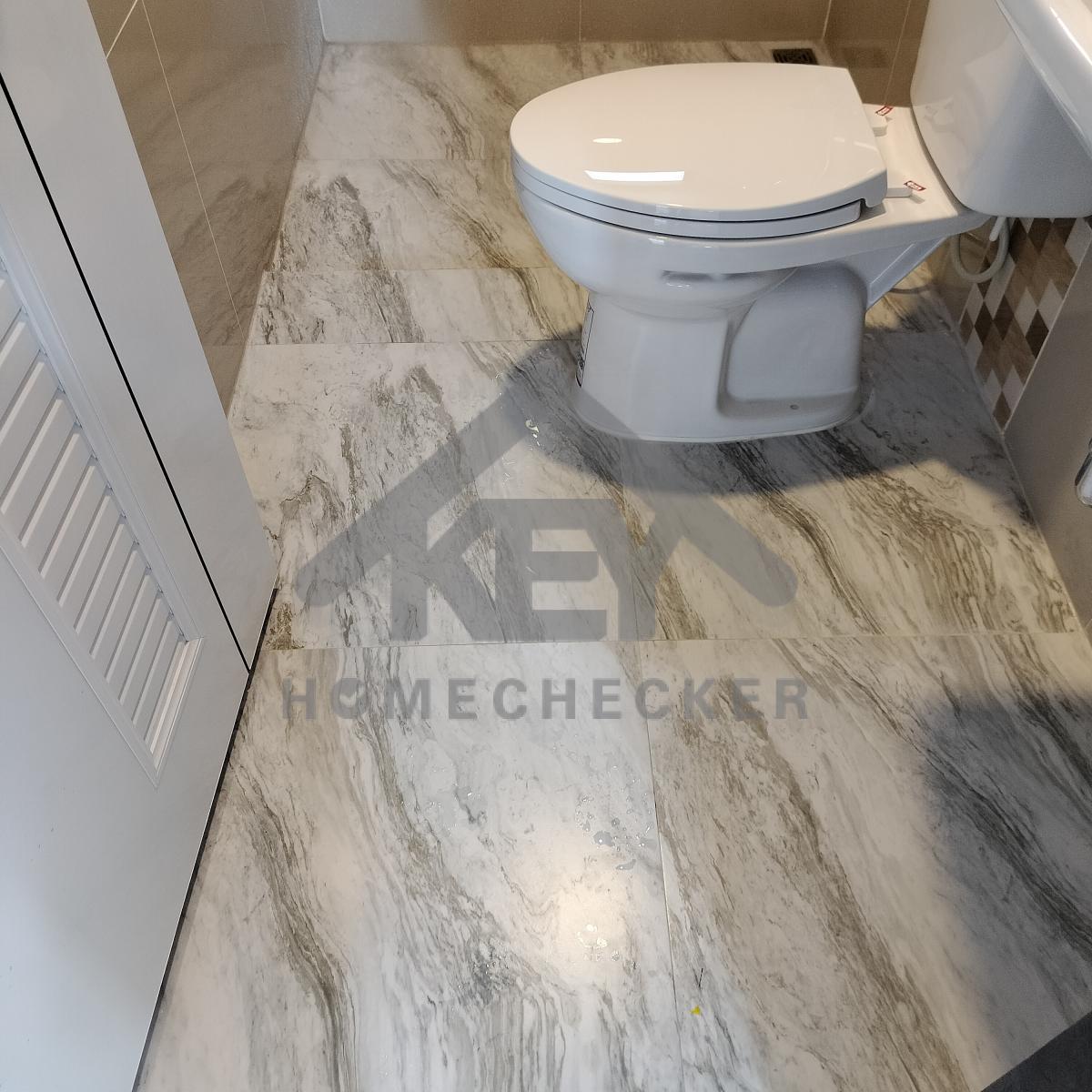

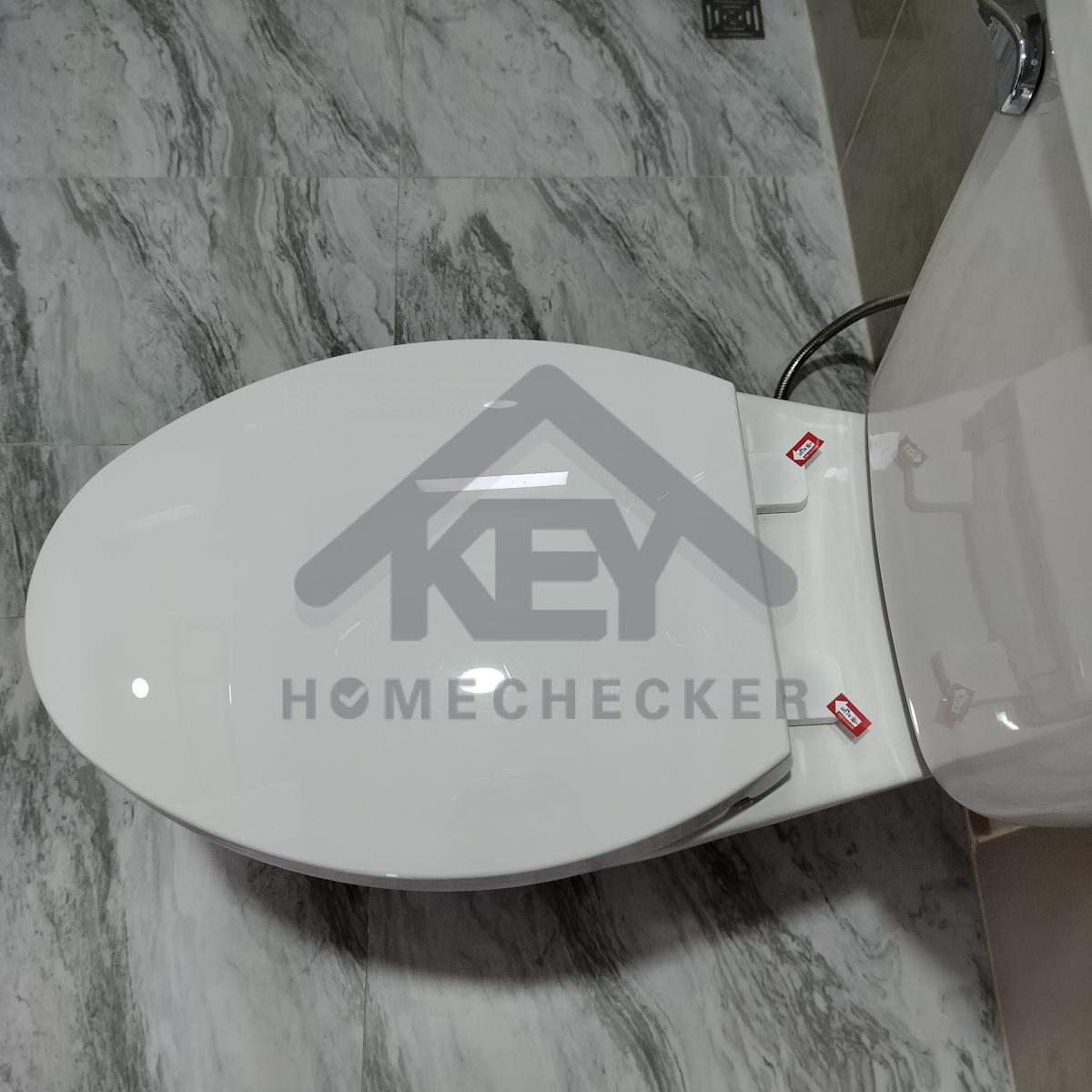

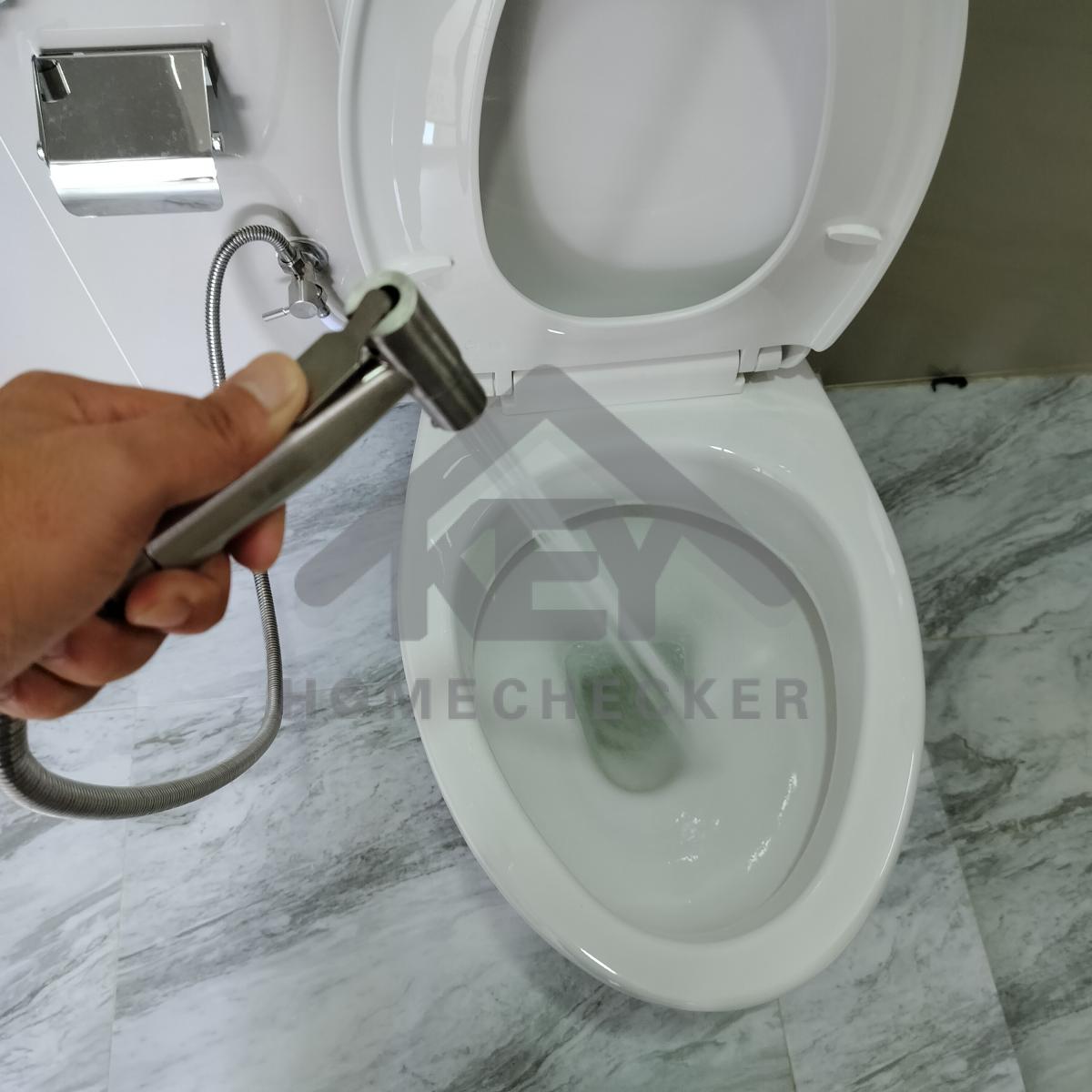

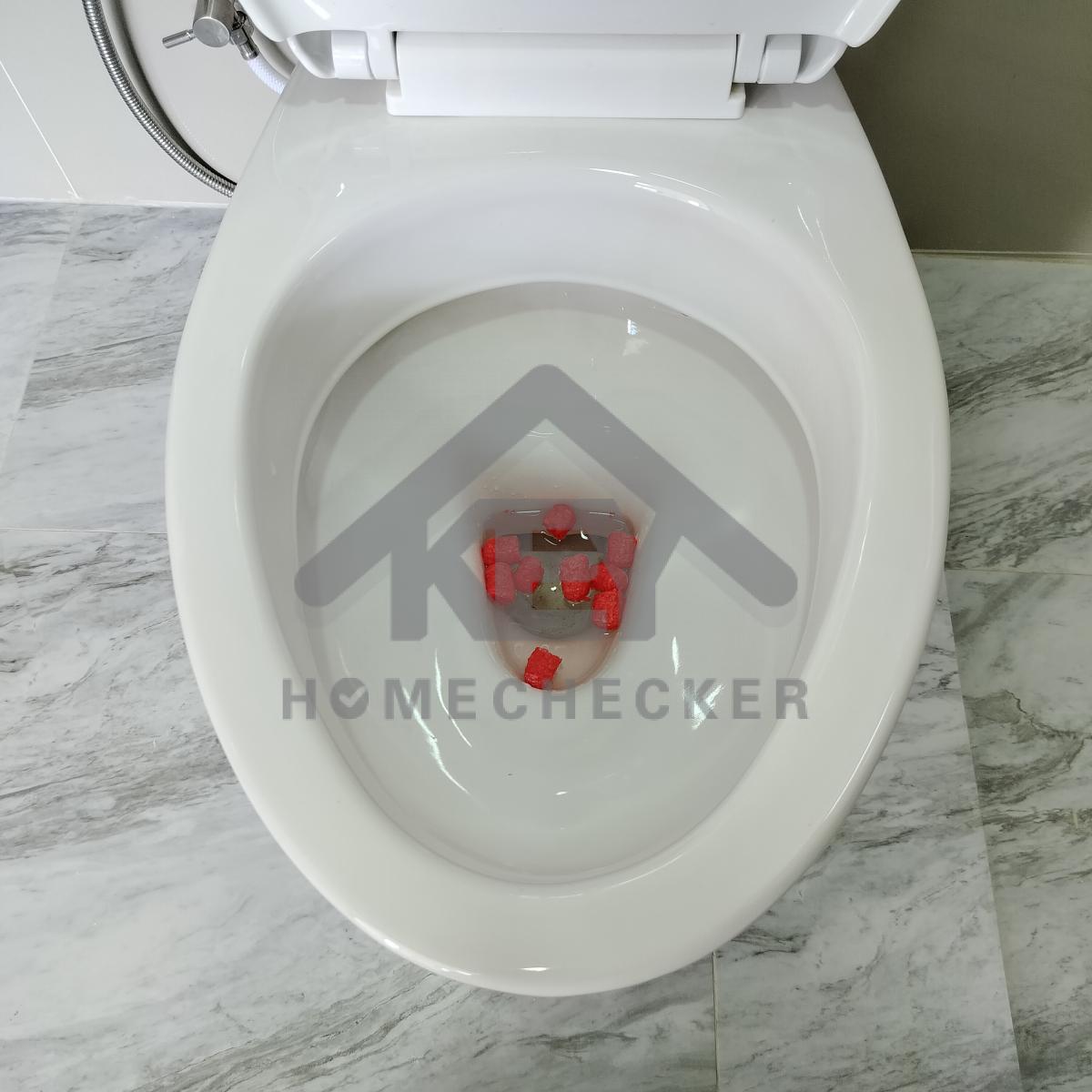

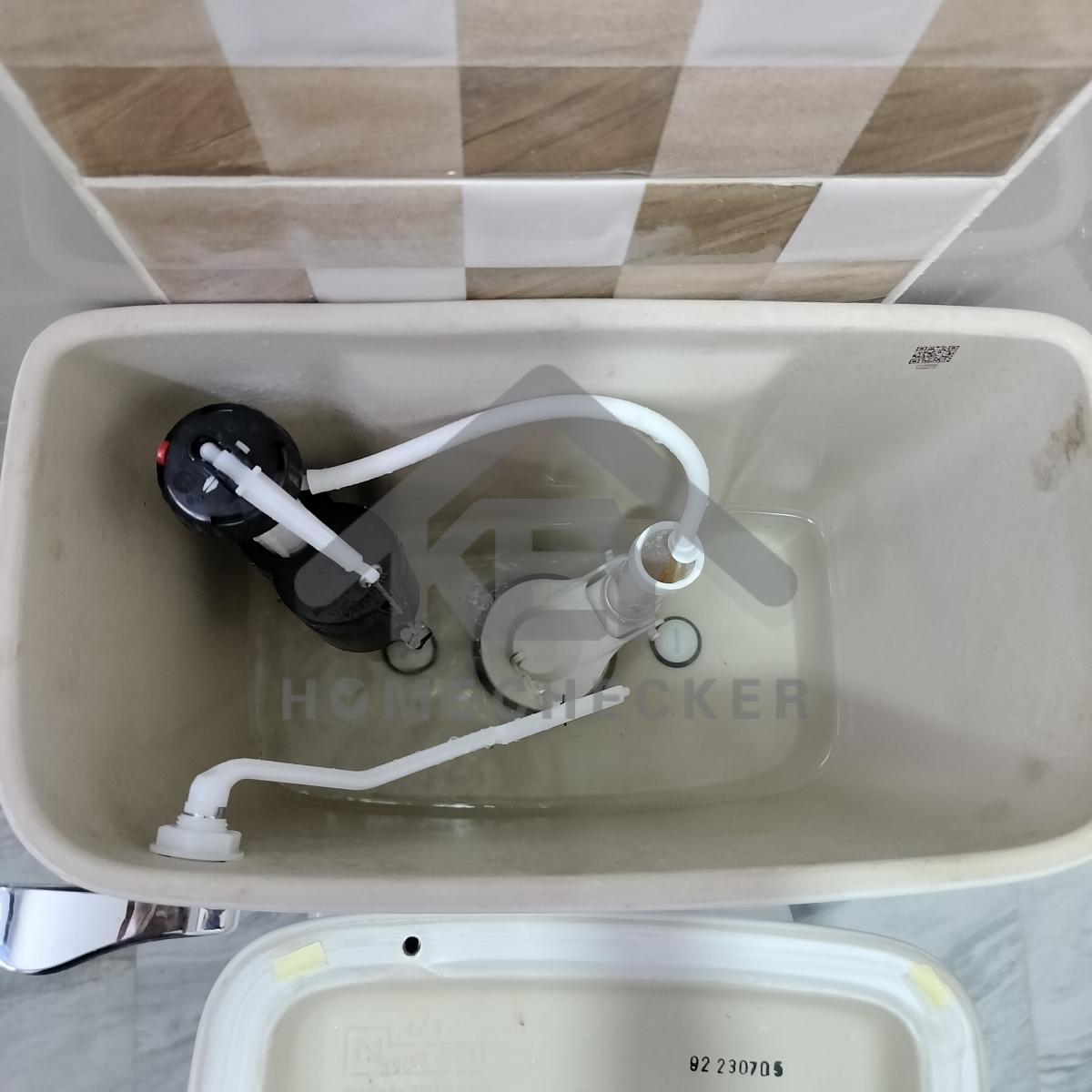

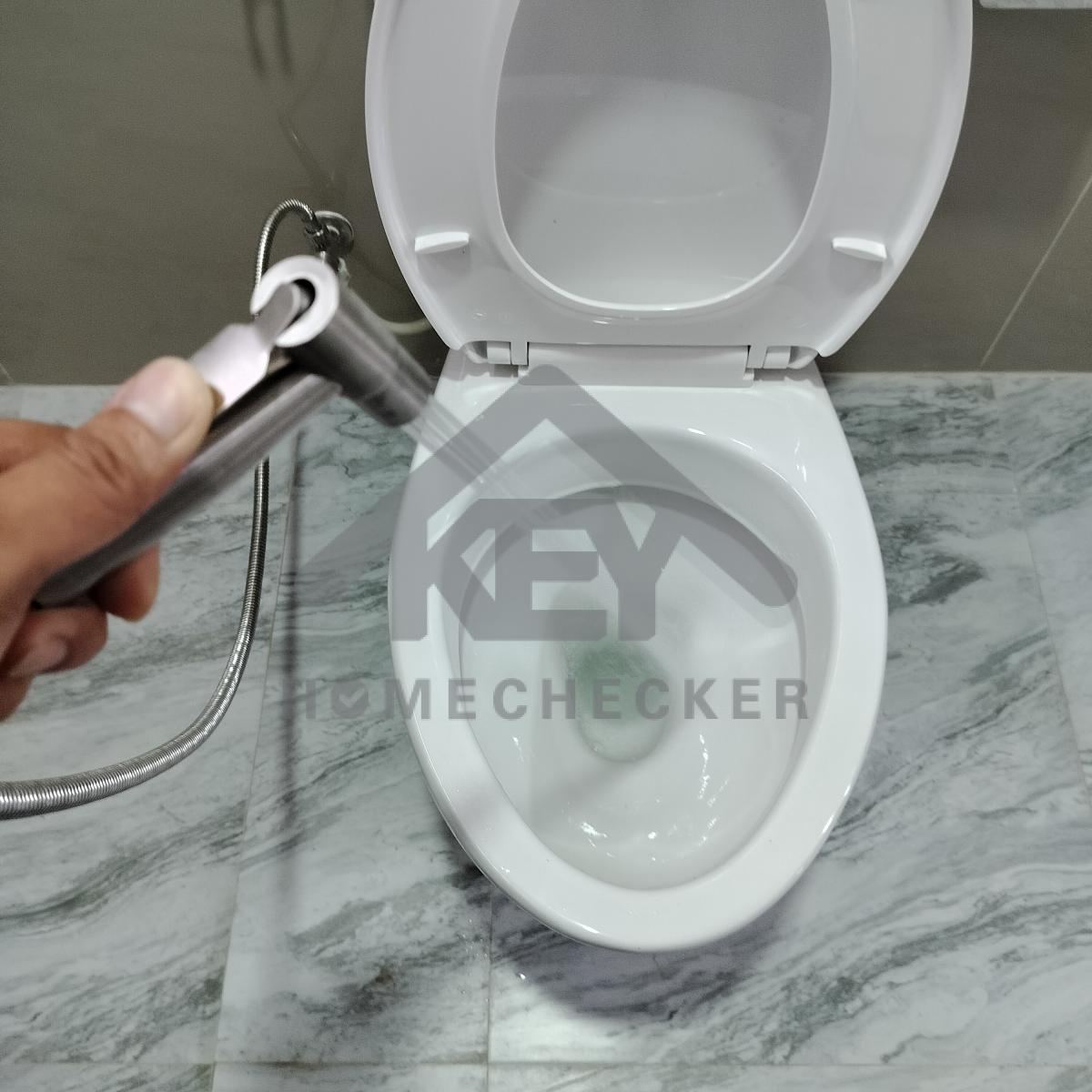

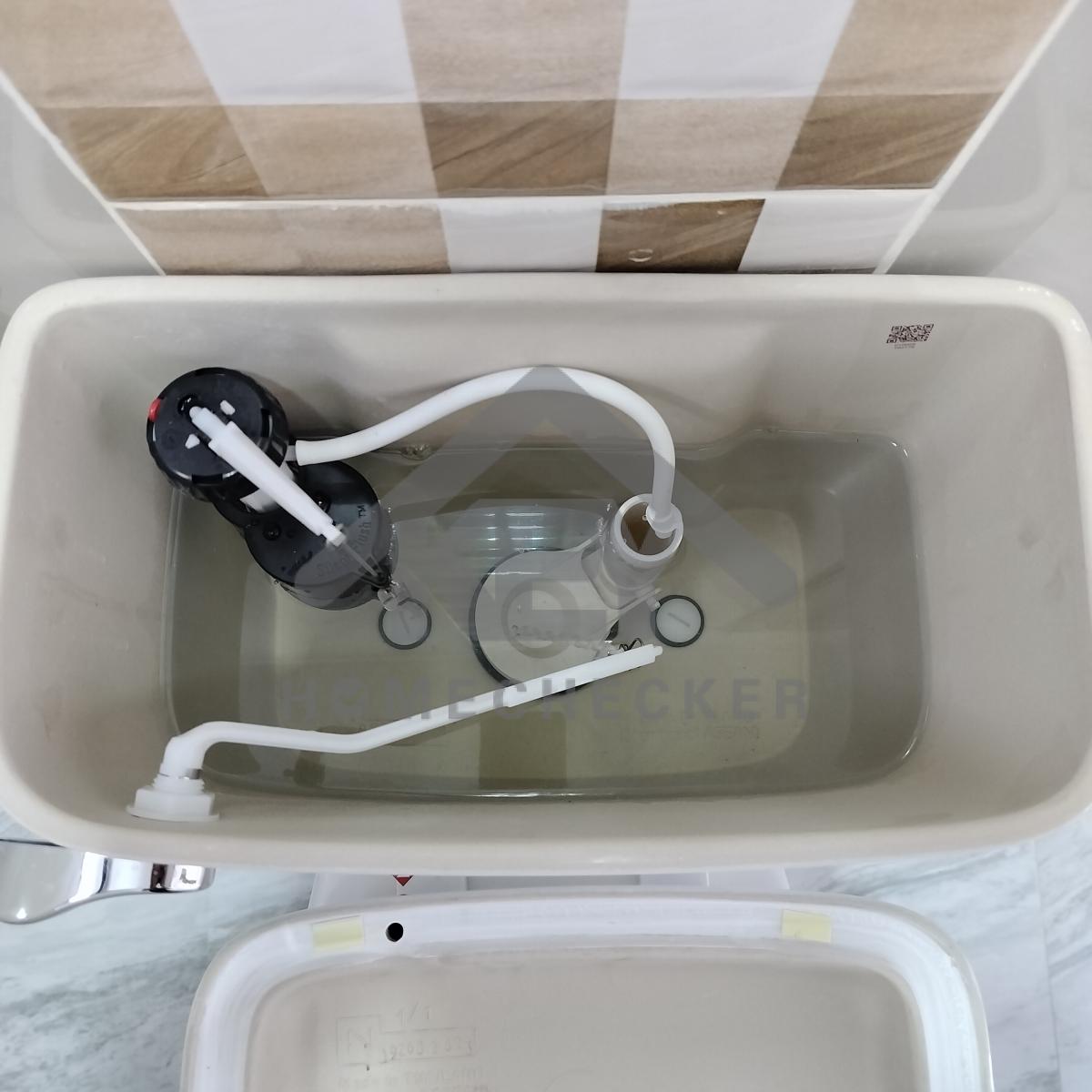

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข ติดตั้งยึดสกรูที่จับสายฉีดชำระให้ครบและให้แน่นหนา

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

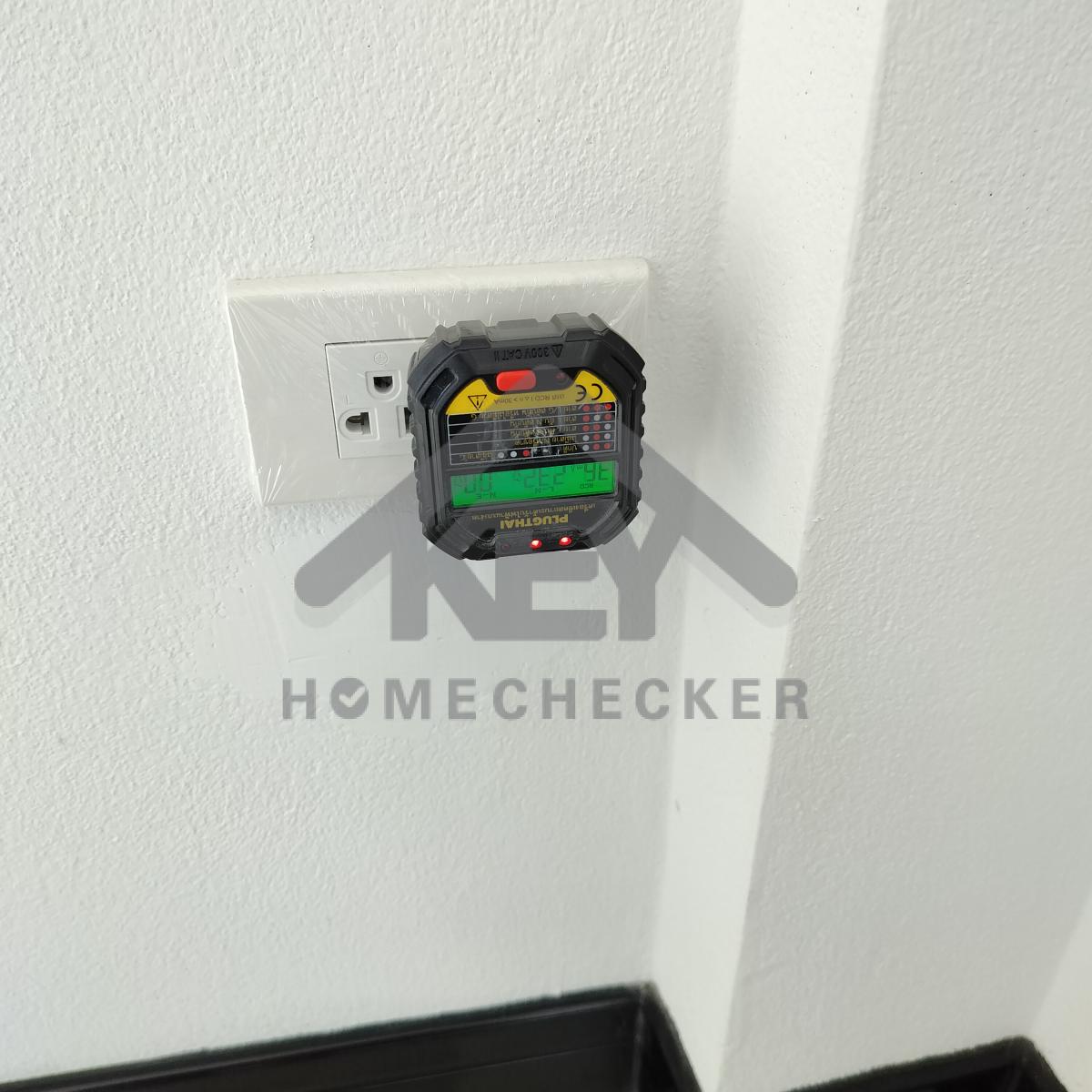

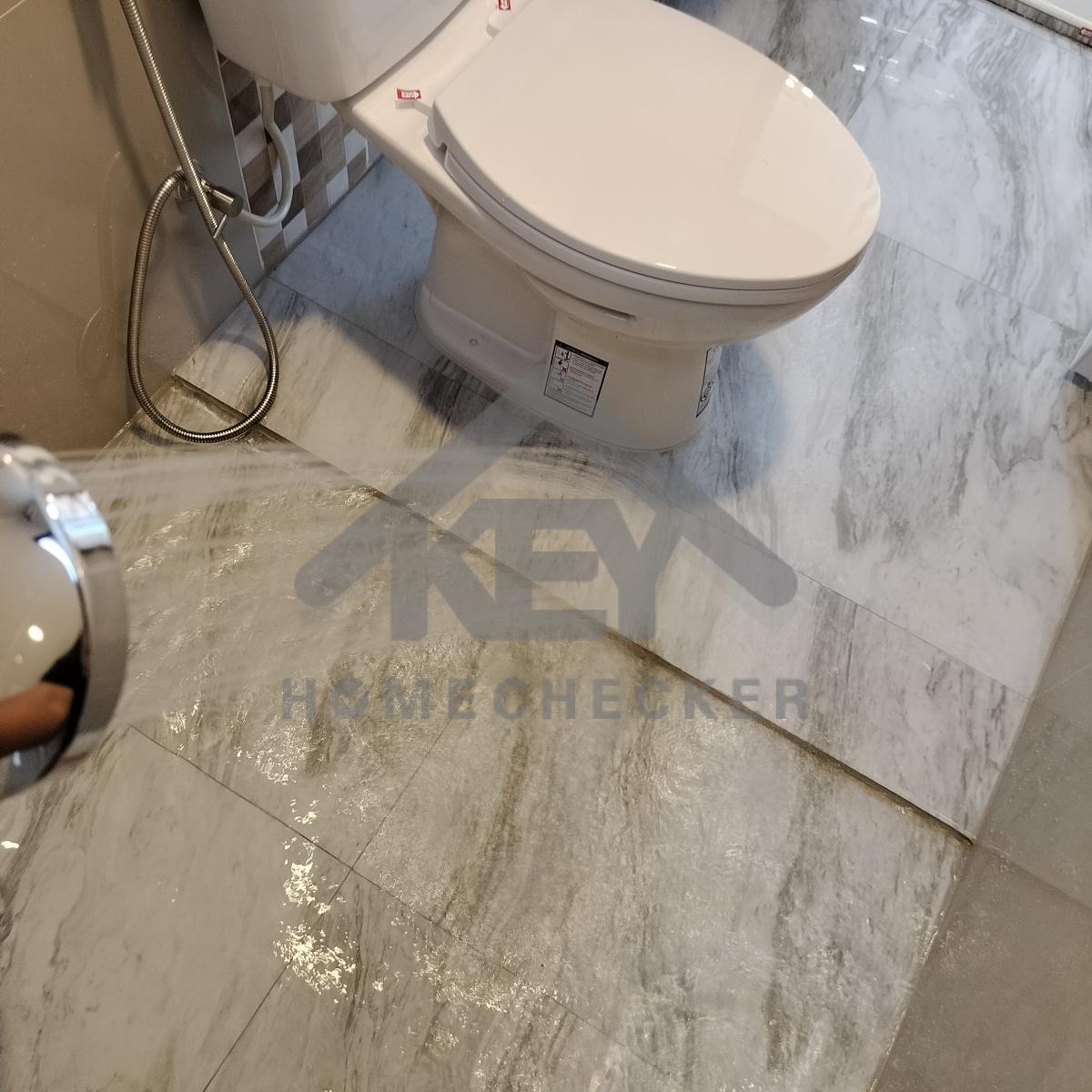

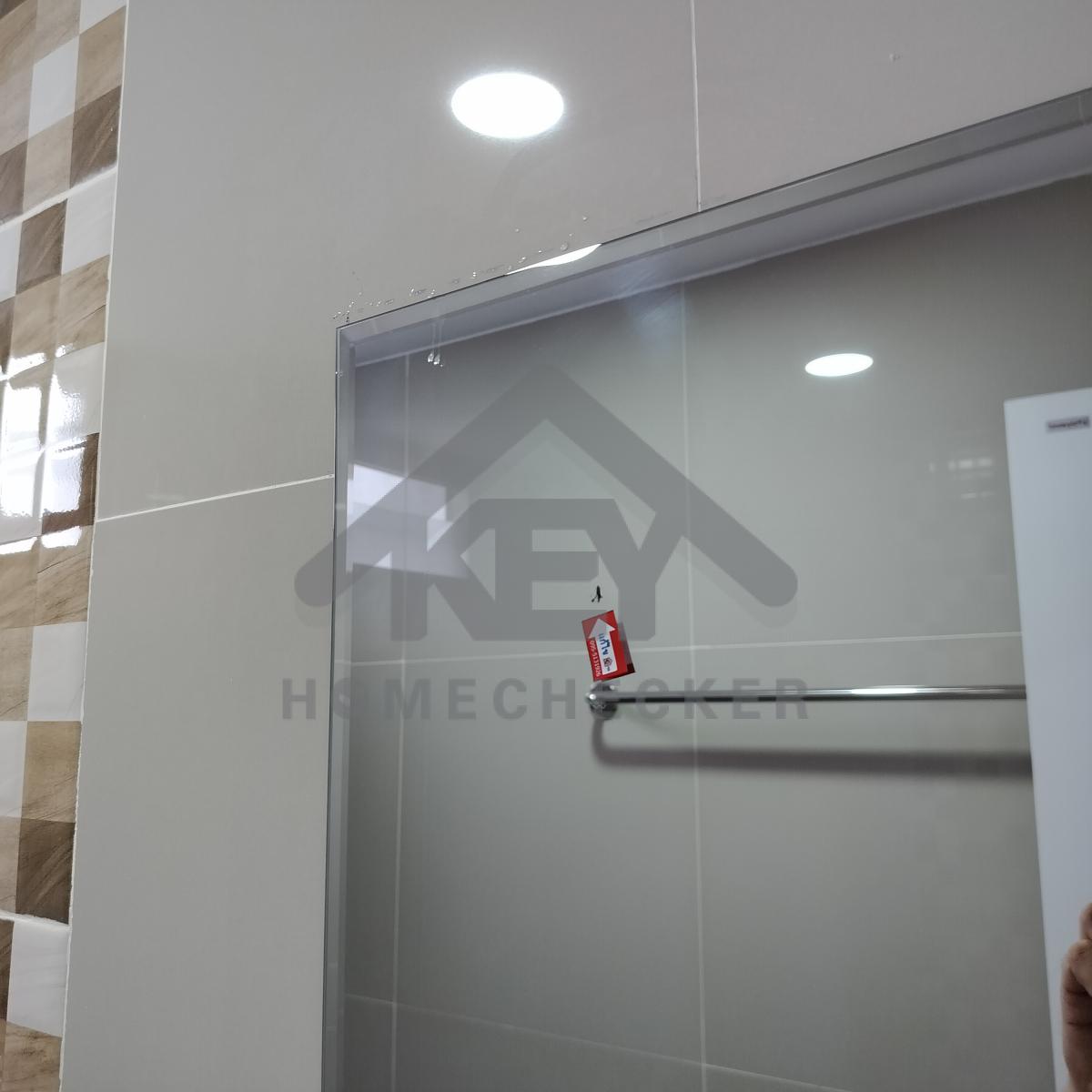

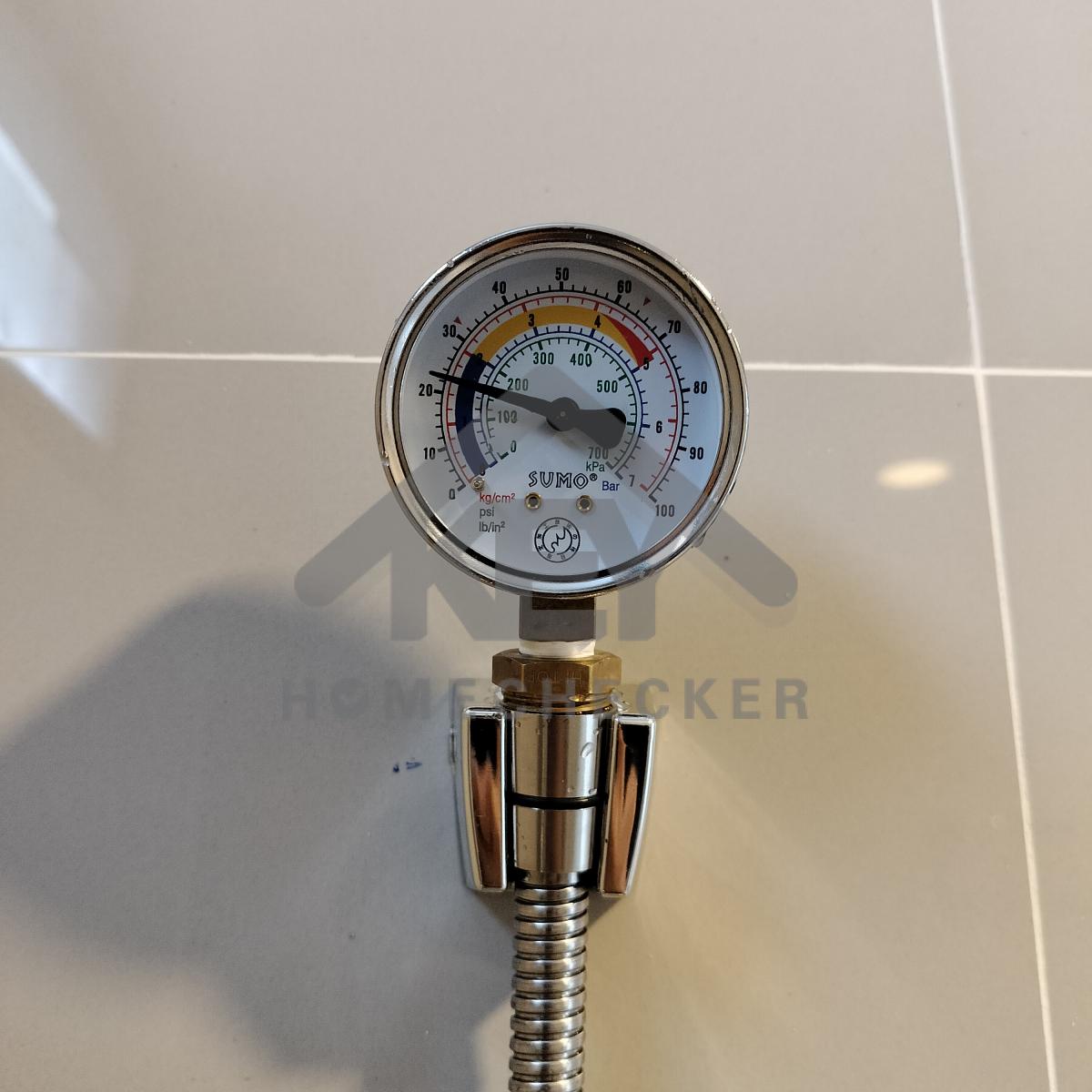

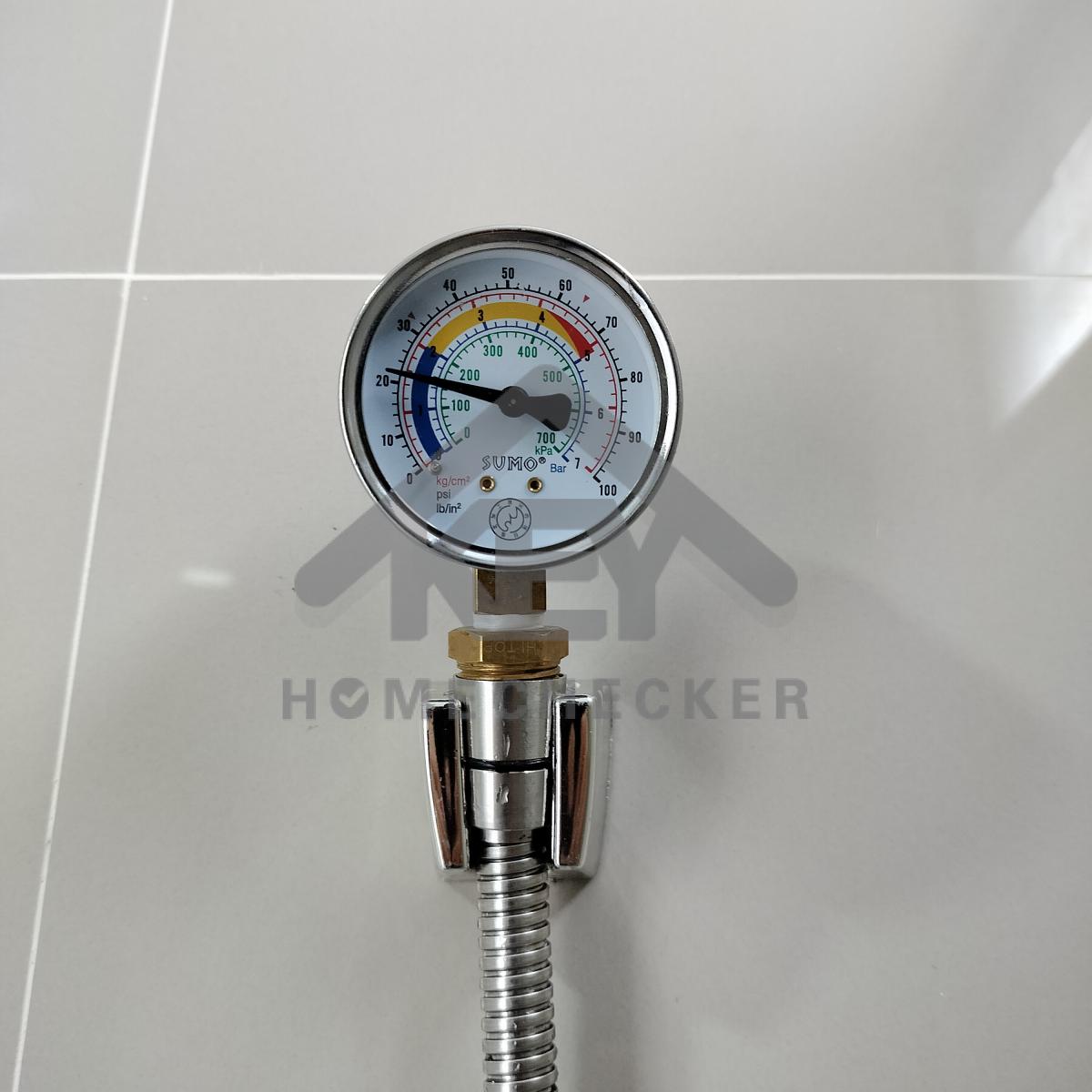

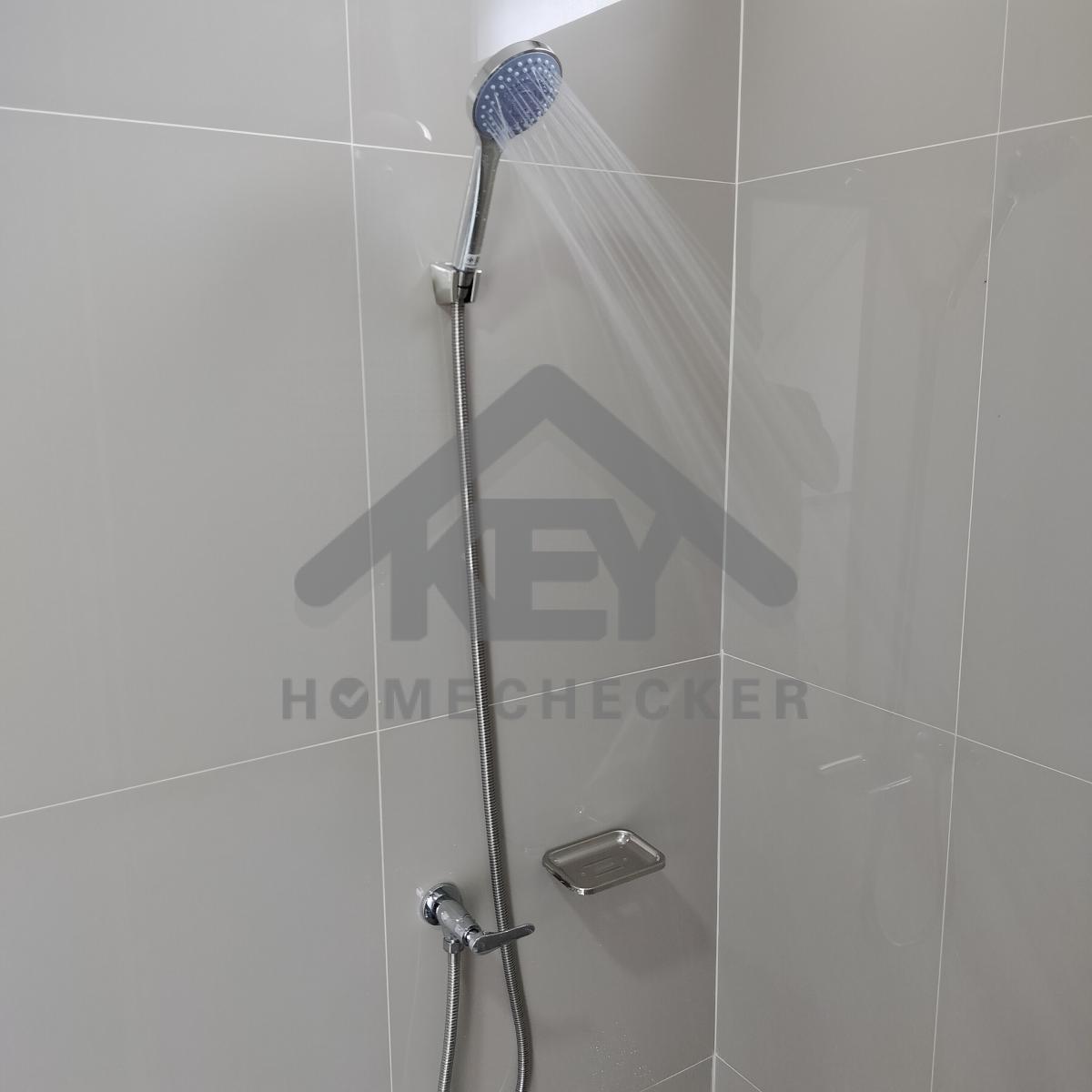

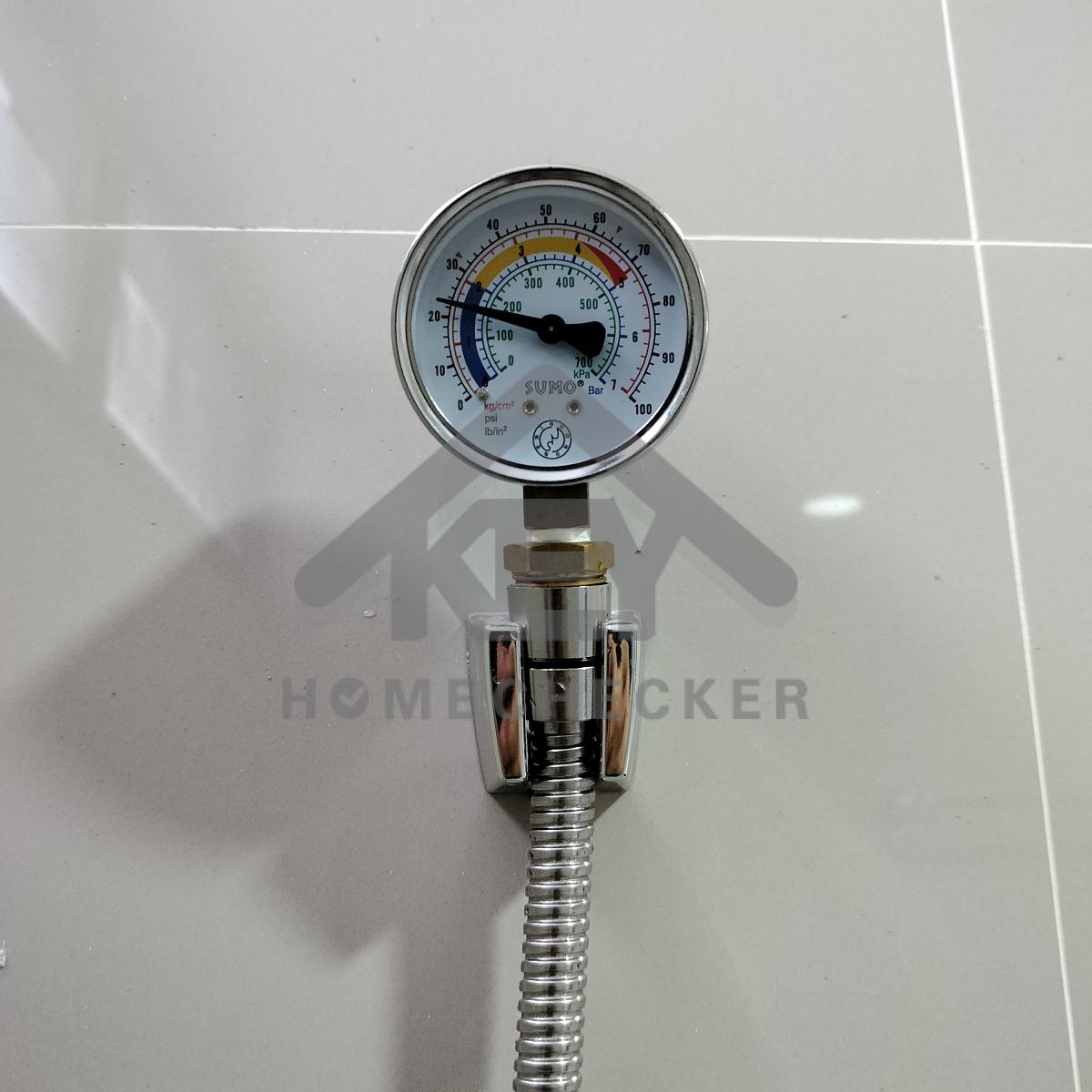

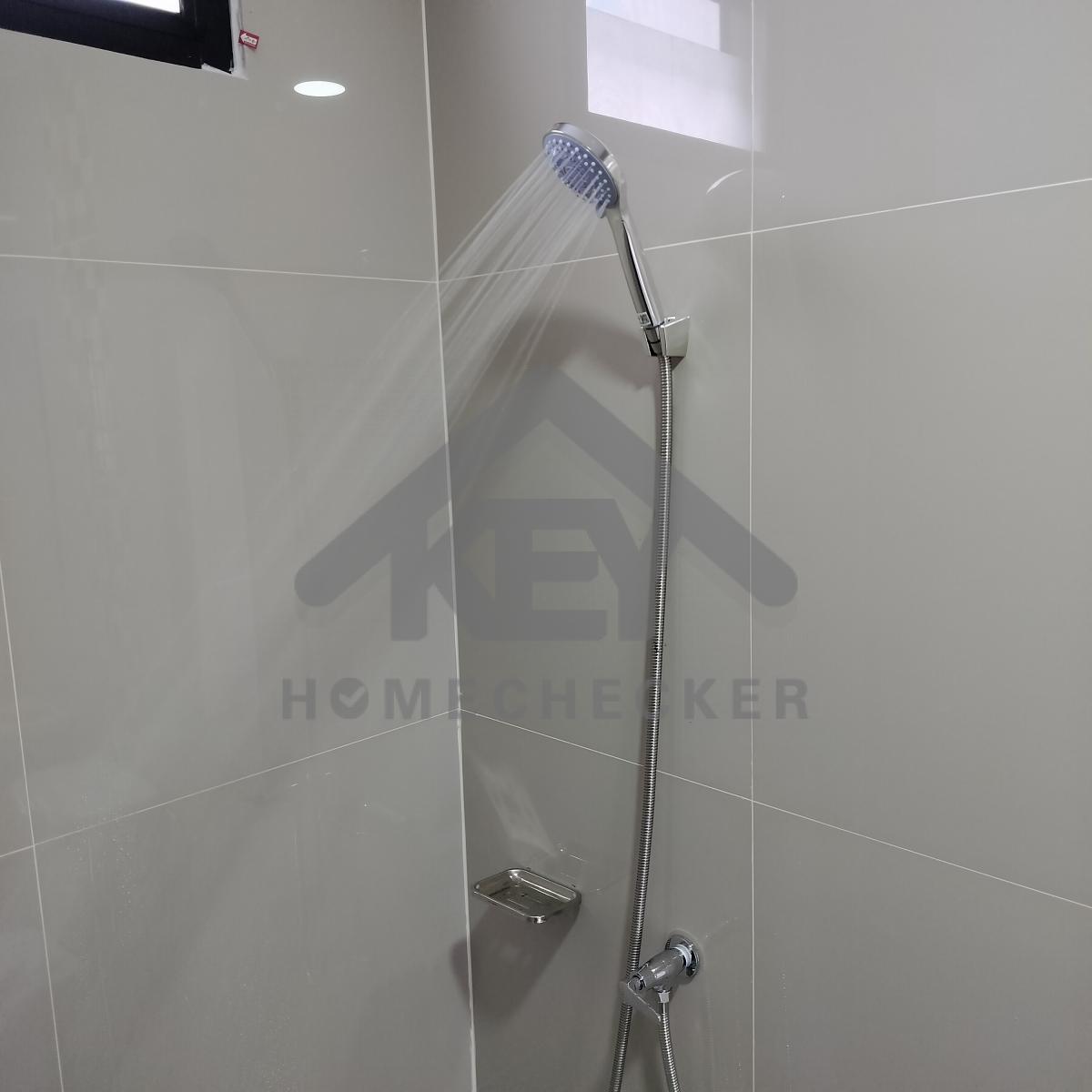

แก้ไข ตรวจเช็คฟังก์ชั่นปรับฝักบัว น้ำไหลไม่แรง

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

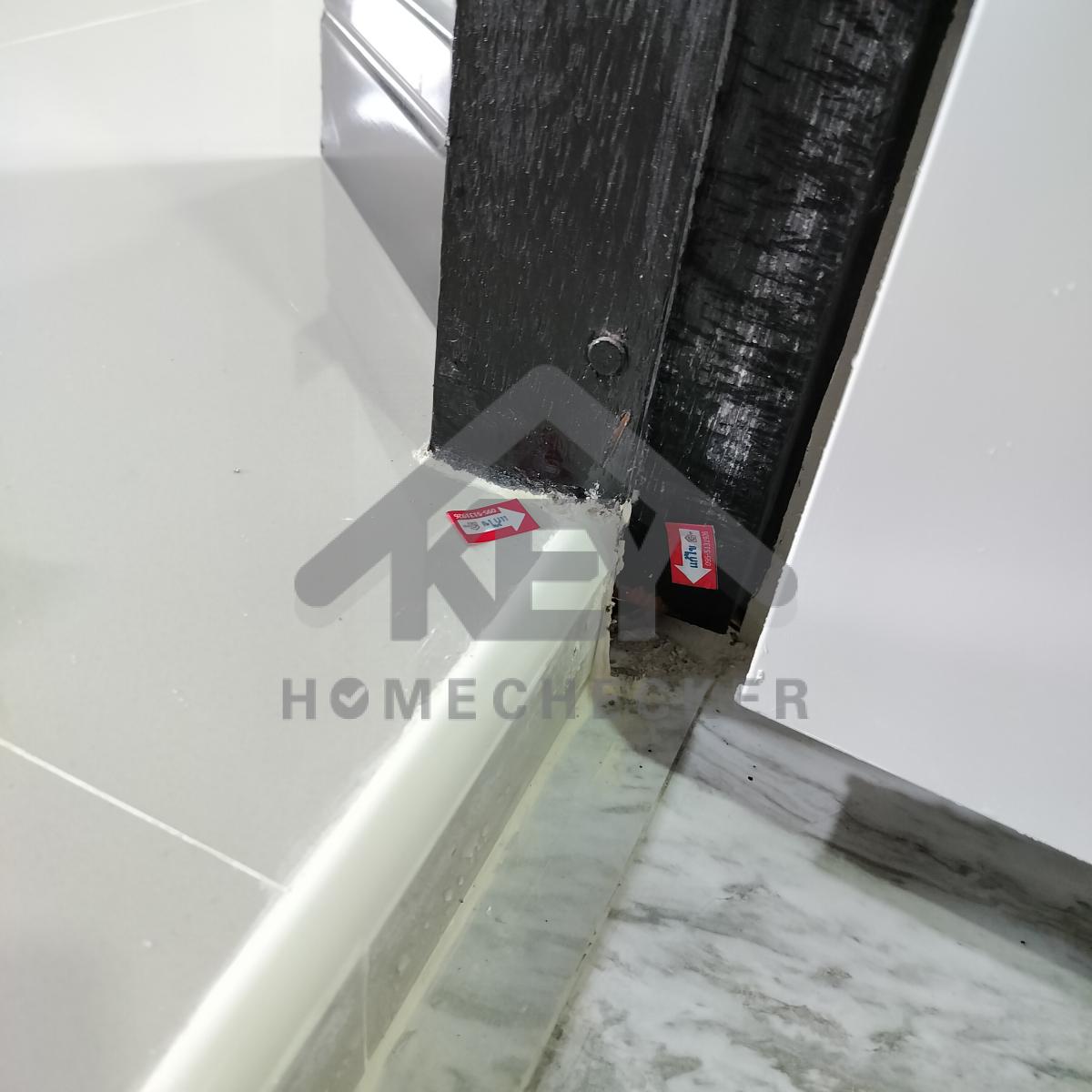

แก้ไข เก็บงานติดตั้งวงกบและยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

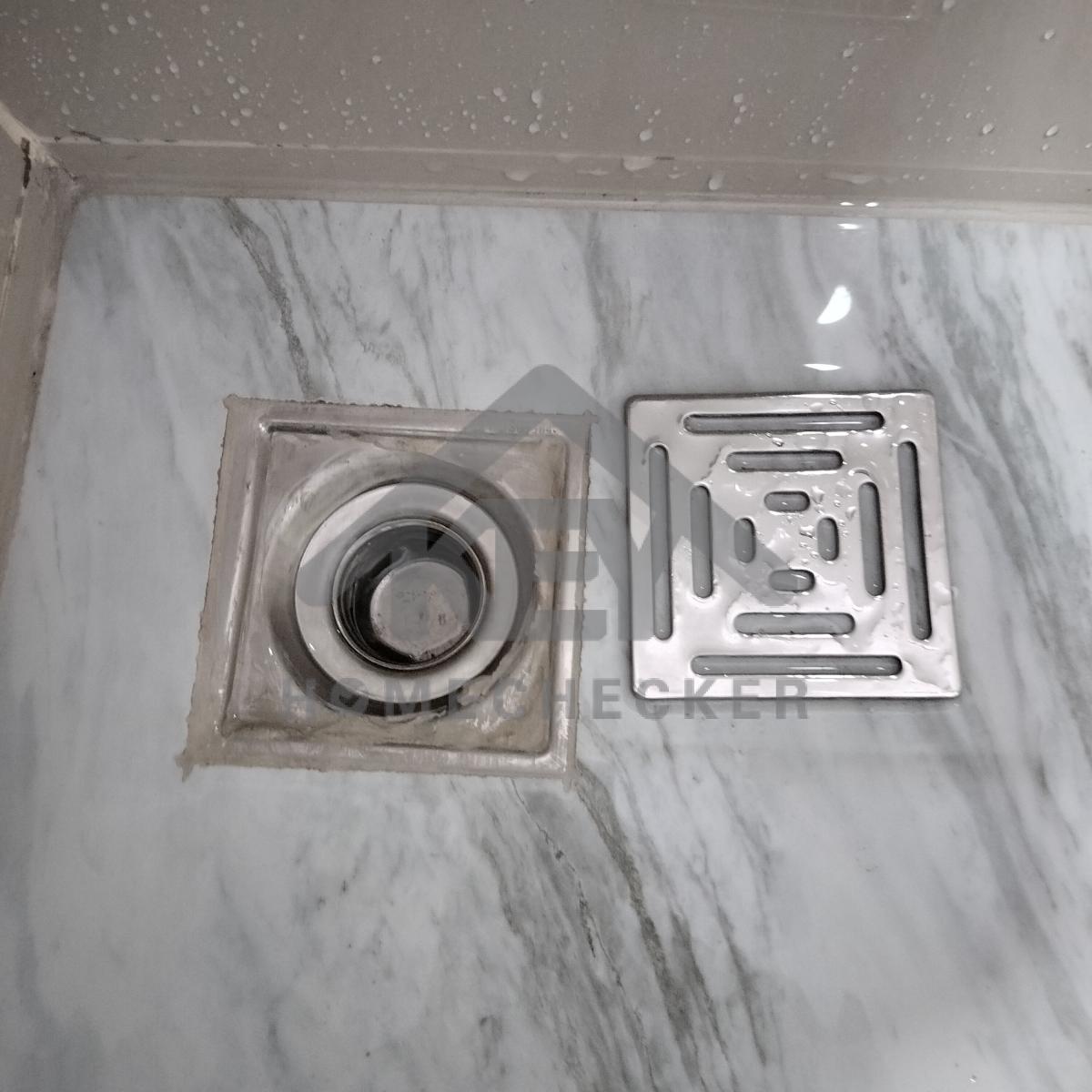

(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

12. งานห้องนอนชั้น 2 (1)

งานห้องนอนชั้น 2 (1)

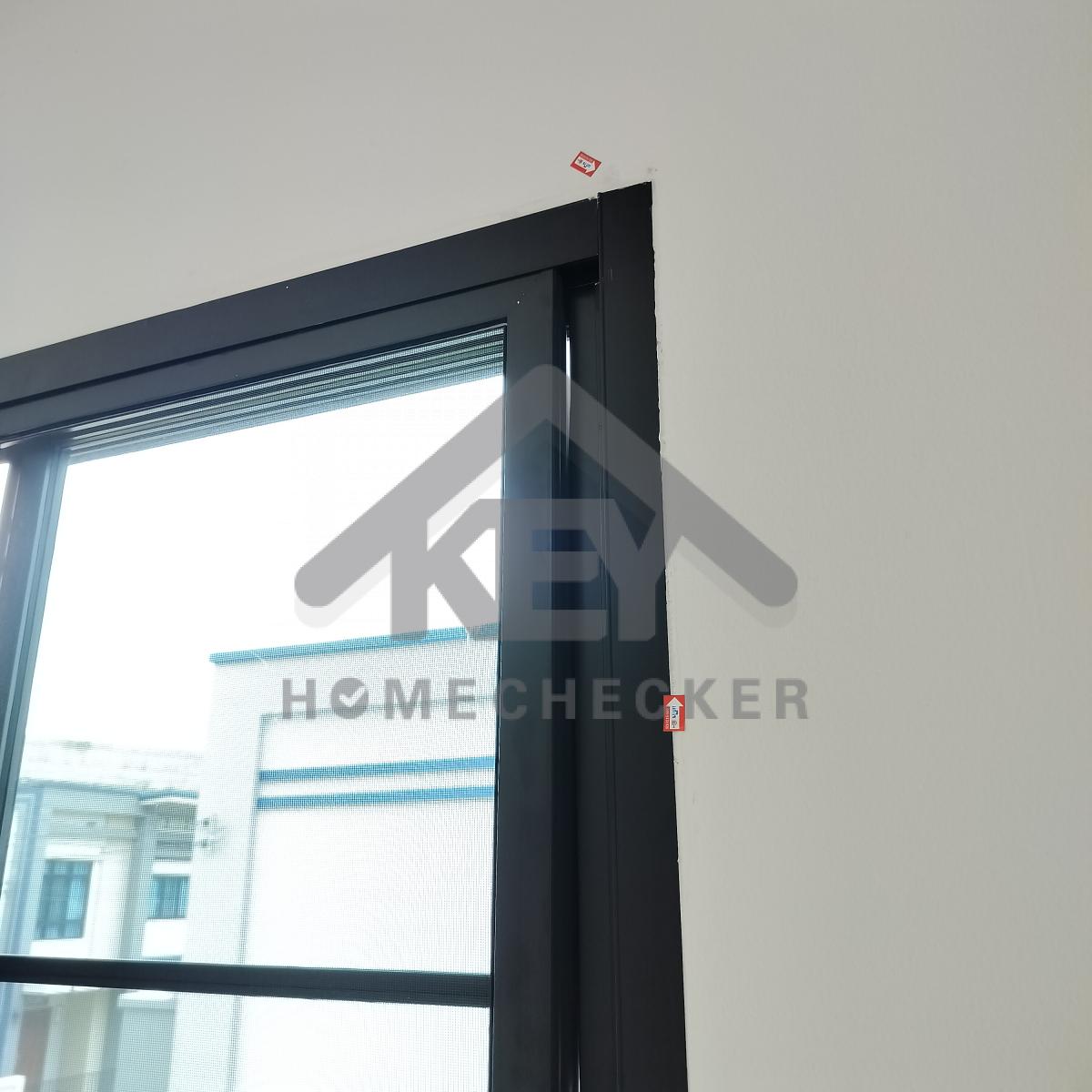

แก้ไข เก็บรอยเก็บสีขอบบานประตูให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยแตกร้าวผนัง

งานห้องนอนชั้น 2 (1)

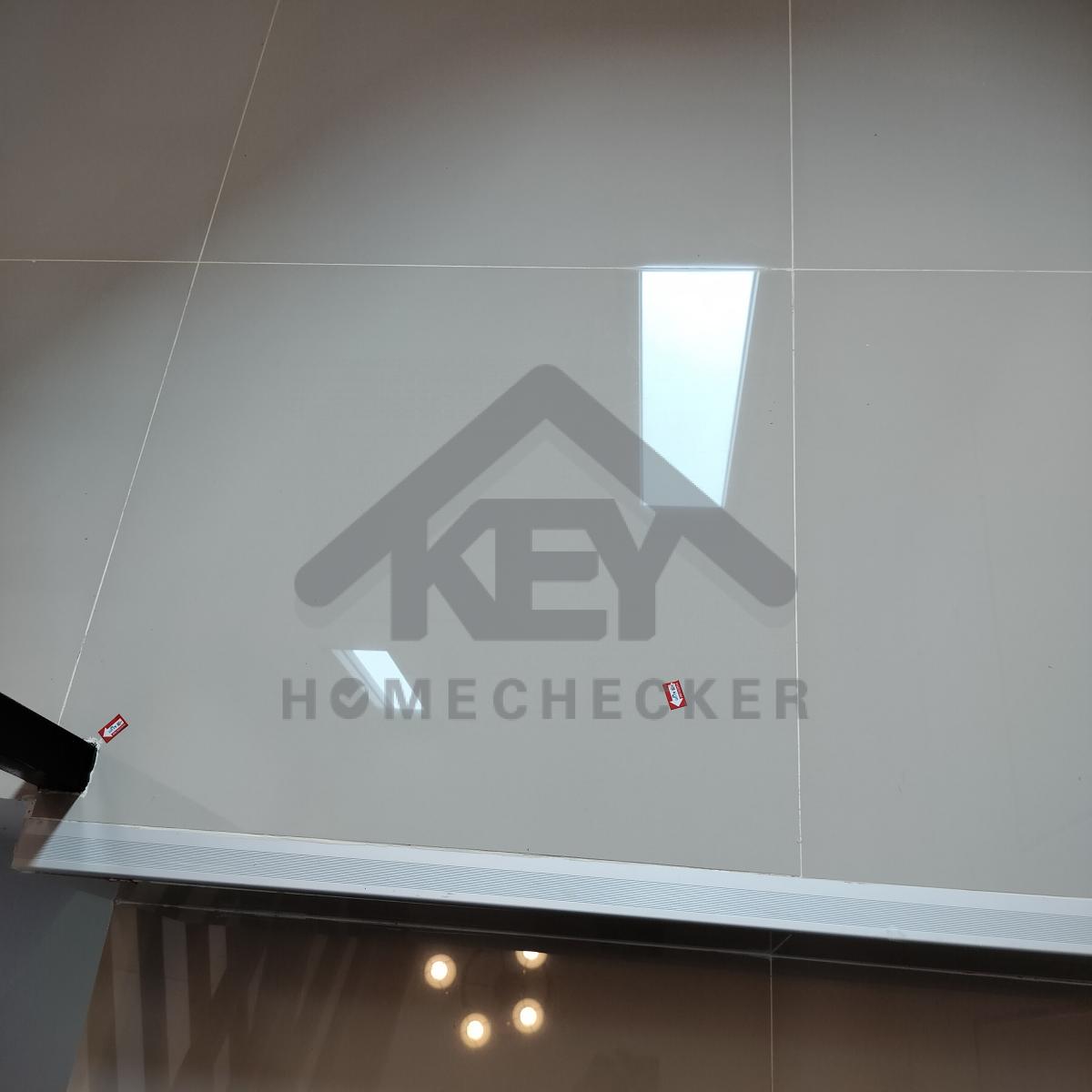

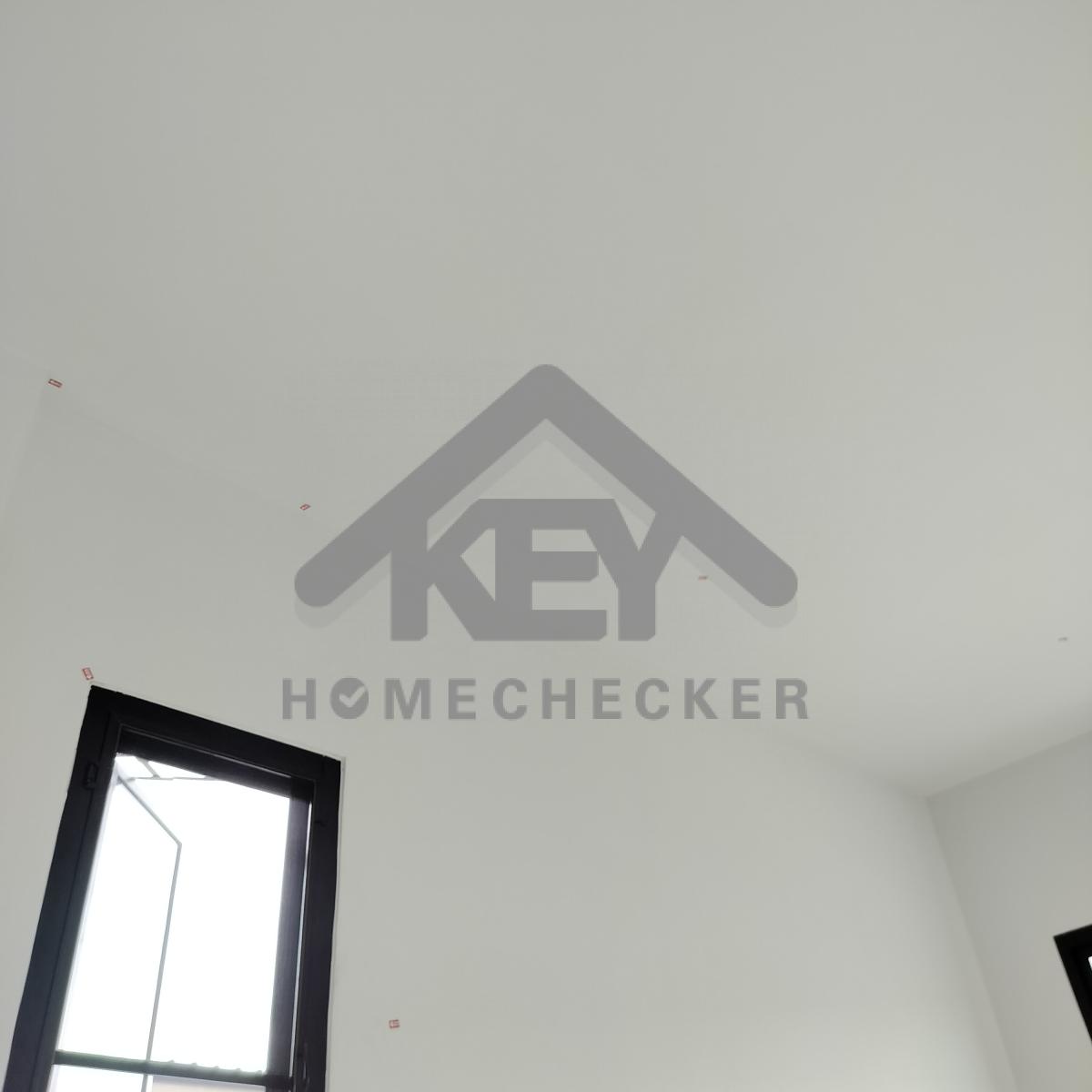

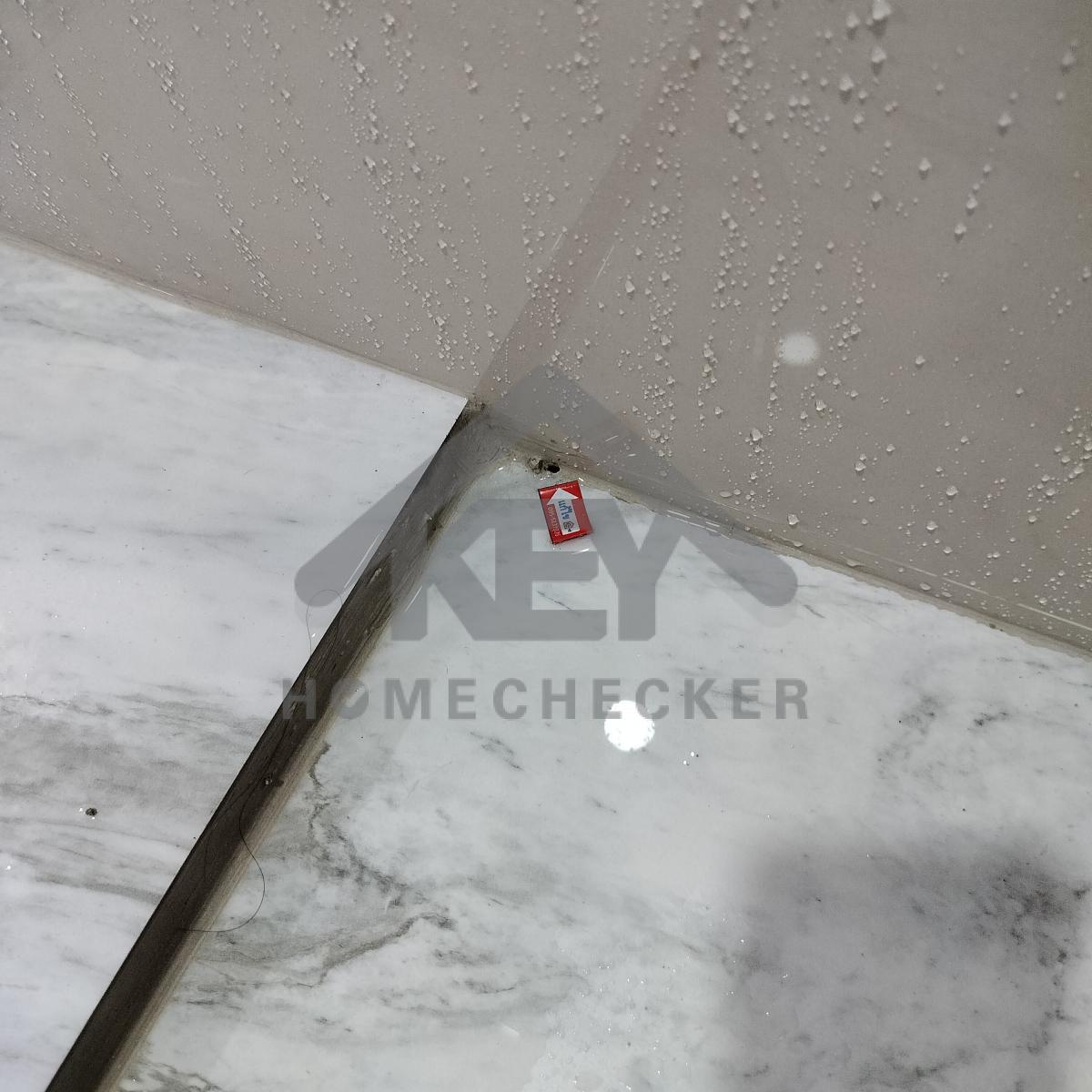

แก้ไข เก็บรอยแตกร้าวรอยต่อฝ้าหลุม

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

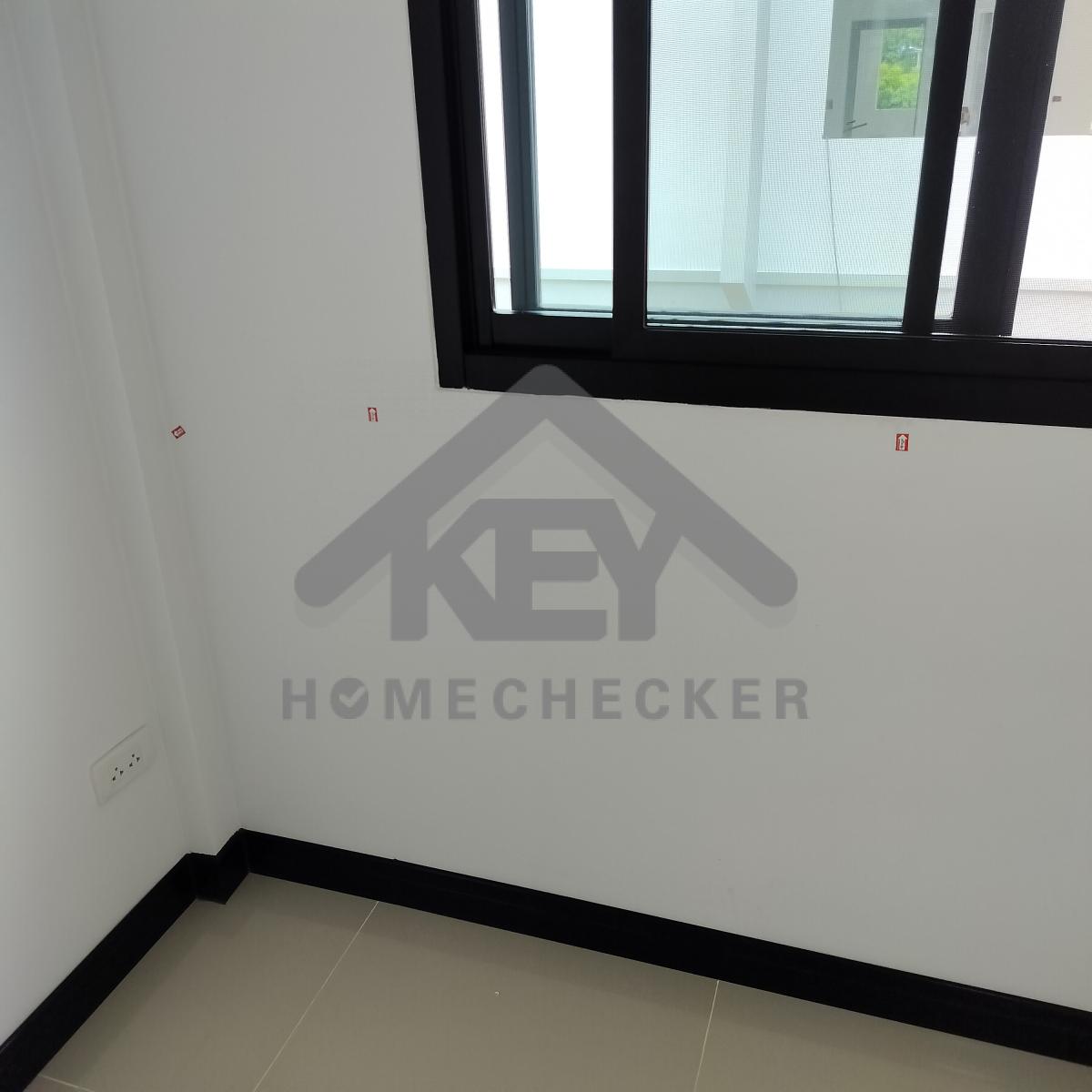

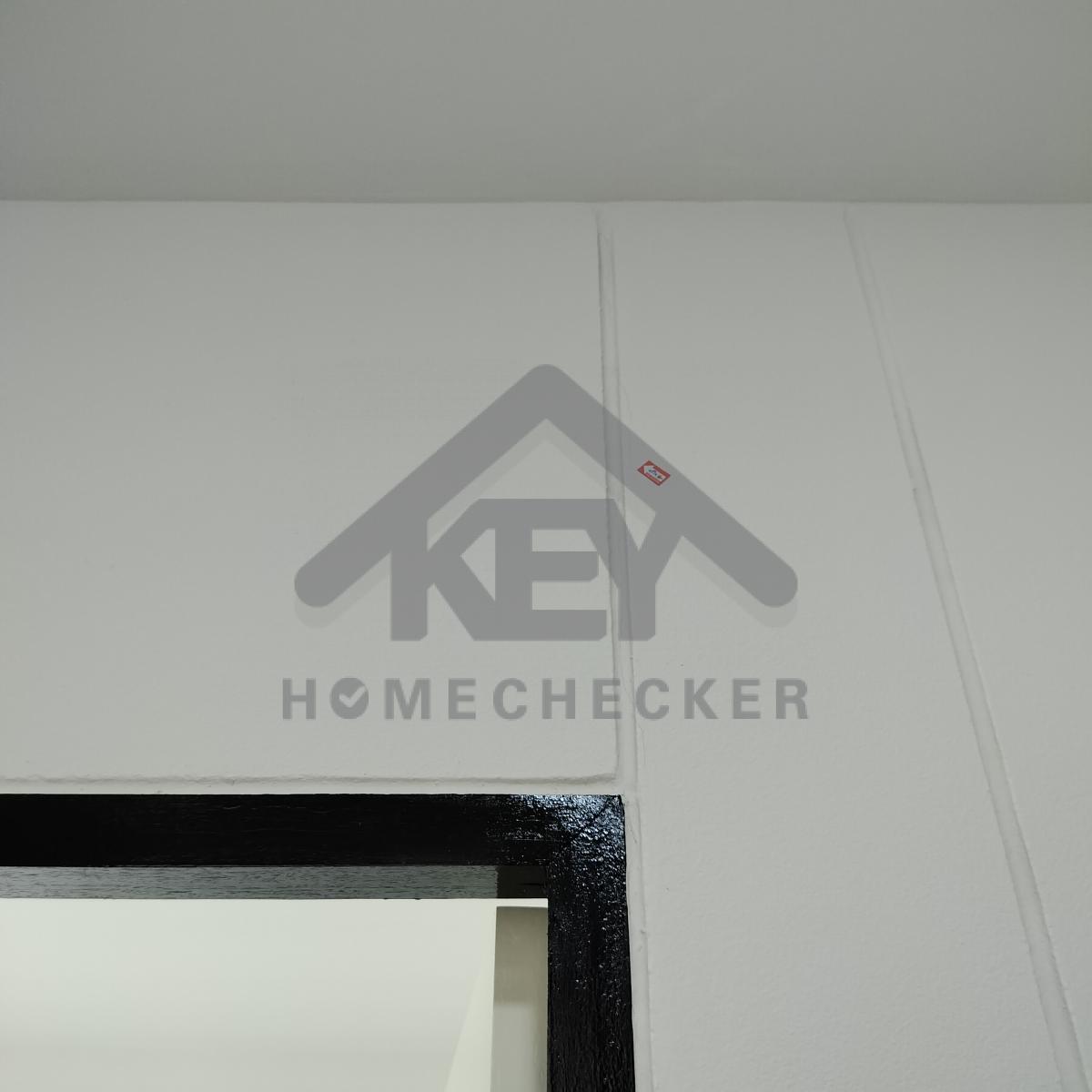

แก้ไข เก็บรอยเก็บสีและรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยเก็บสีและรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

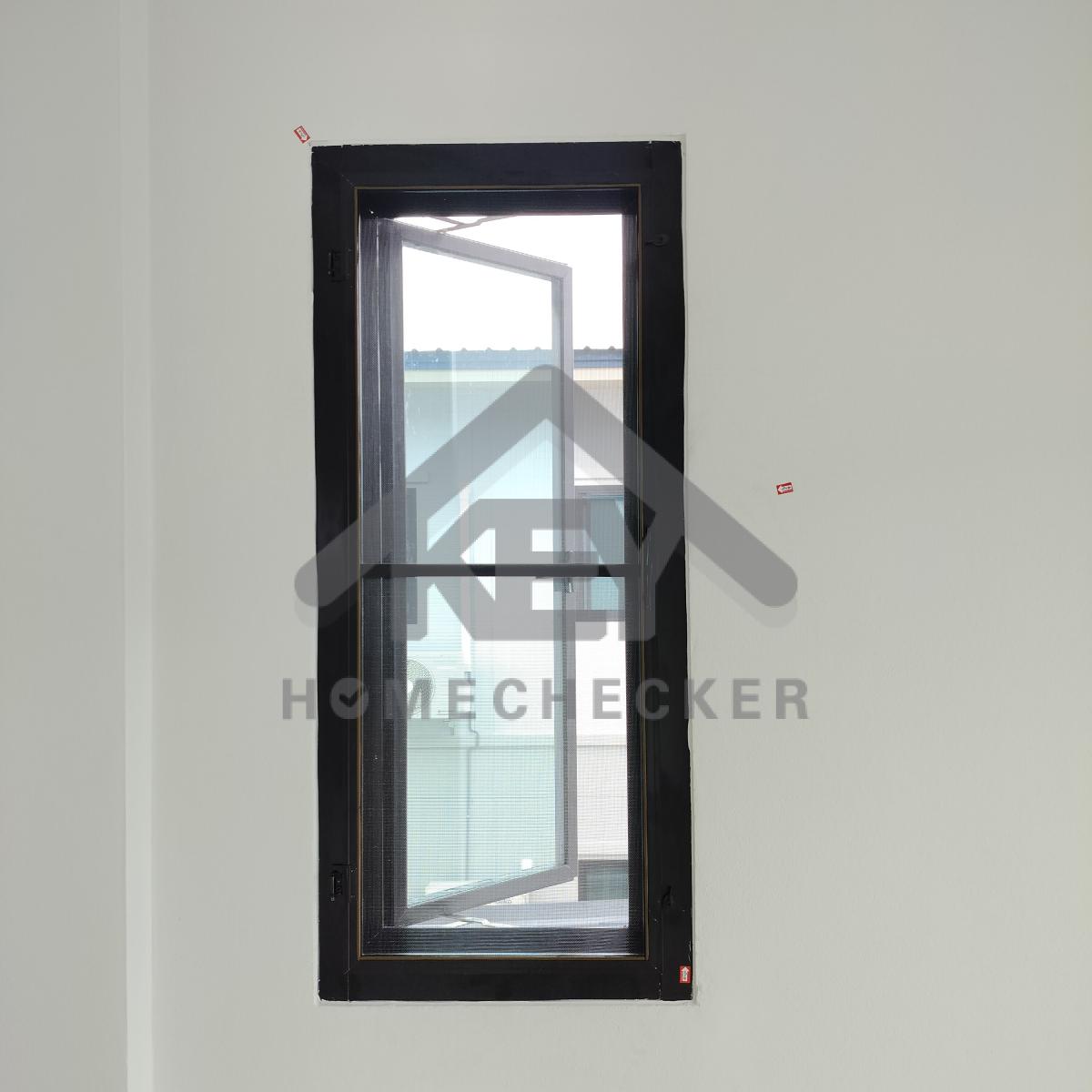

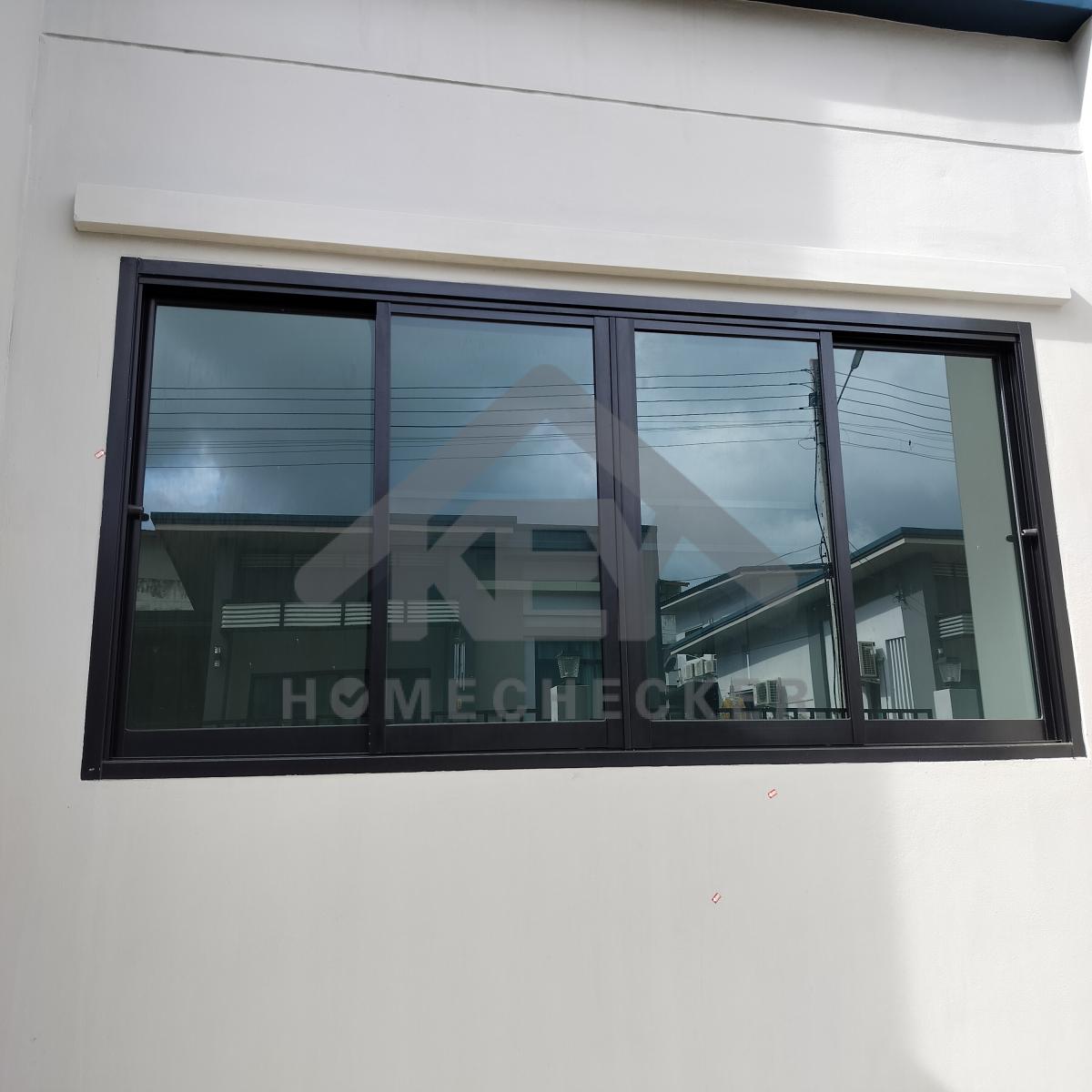

แก้ไข ทำความสะอาดเก็บงานซิลิโคนเก็บสีขอบหน้าต่างให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข กระเบื้องแตกร้าวและเก็บงานยาแนวขอบให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข ขอบกระเบื้องบิ่นแตก

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข มีน้ำขังปรับระดับแต่งขอบปูนเพิ่มเติม

13. งานห้องนอนชั้น 2 (2)

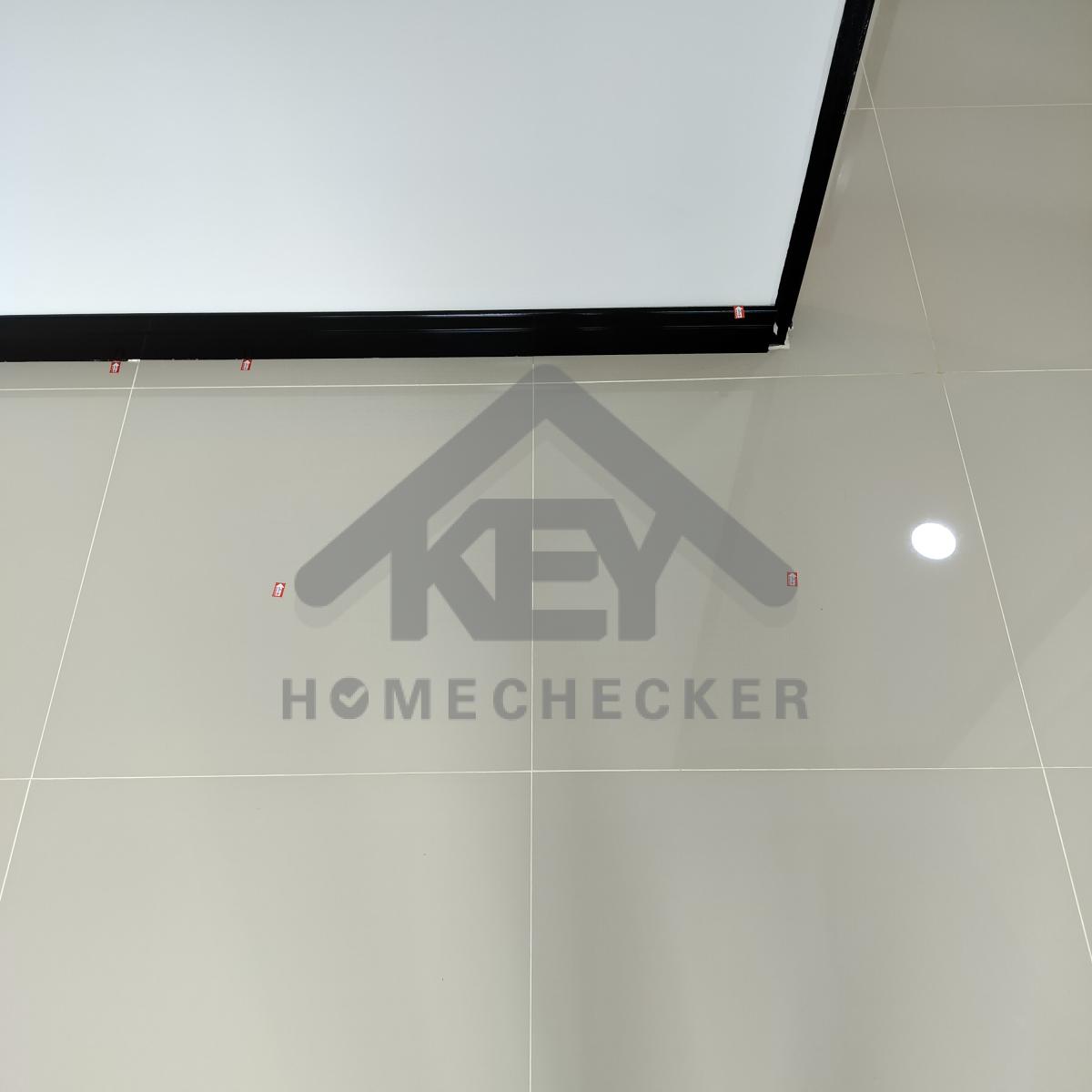

งานห้องนอนชั้น 2 (2)

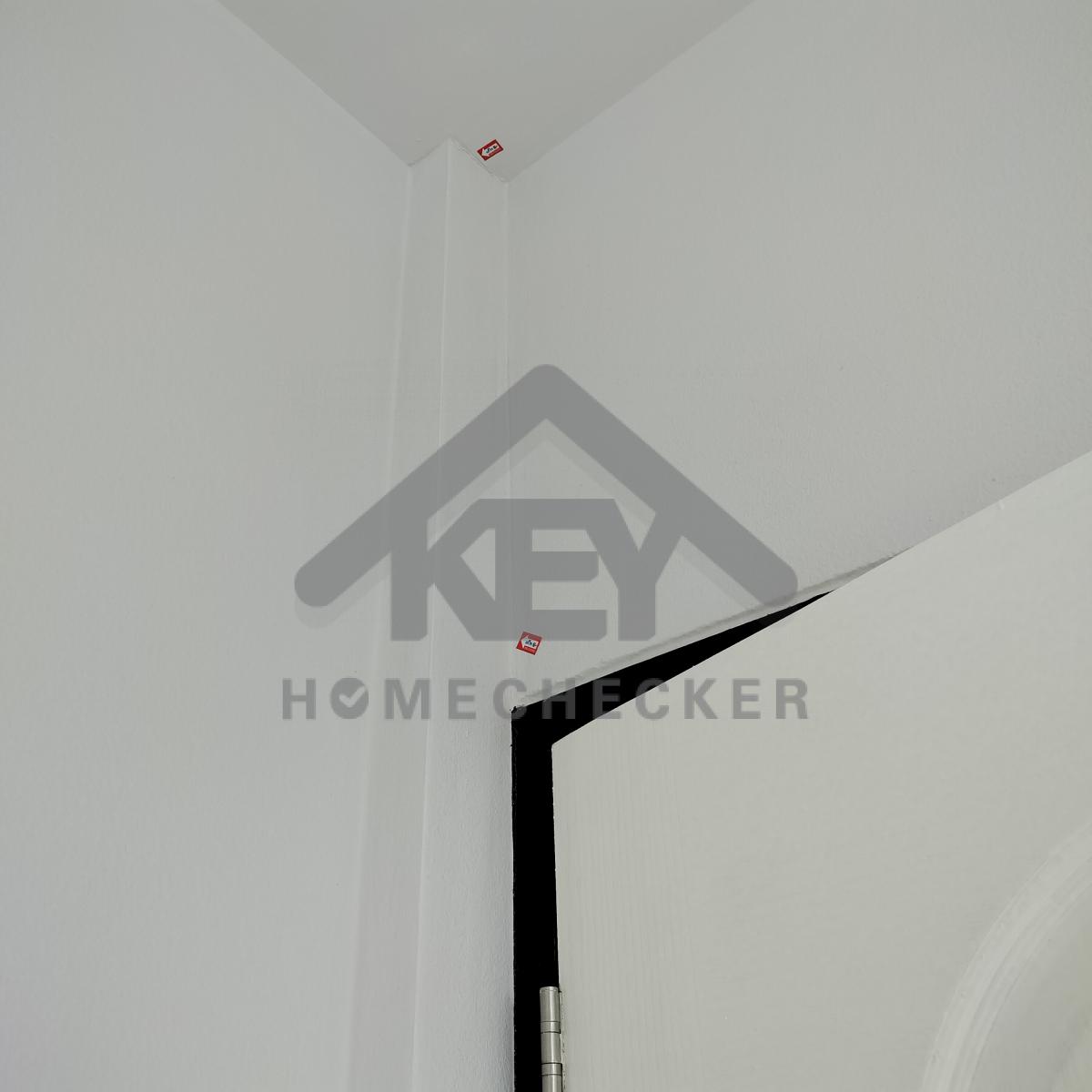

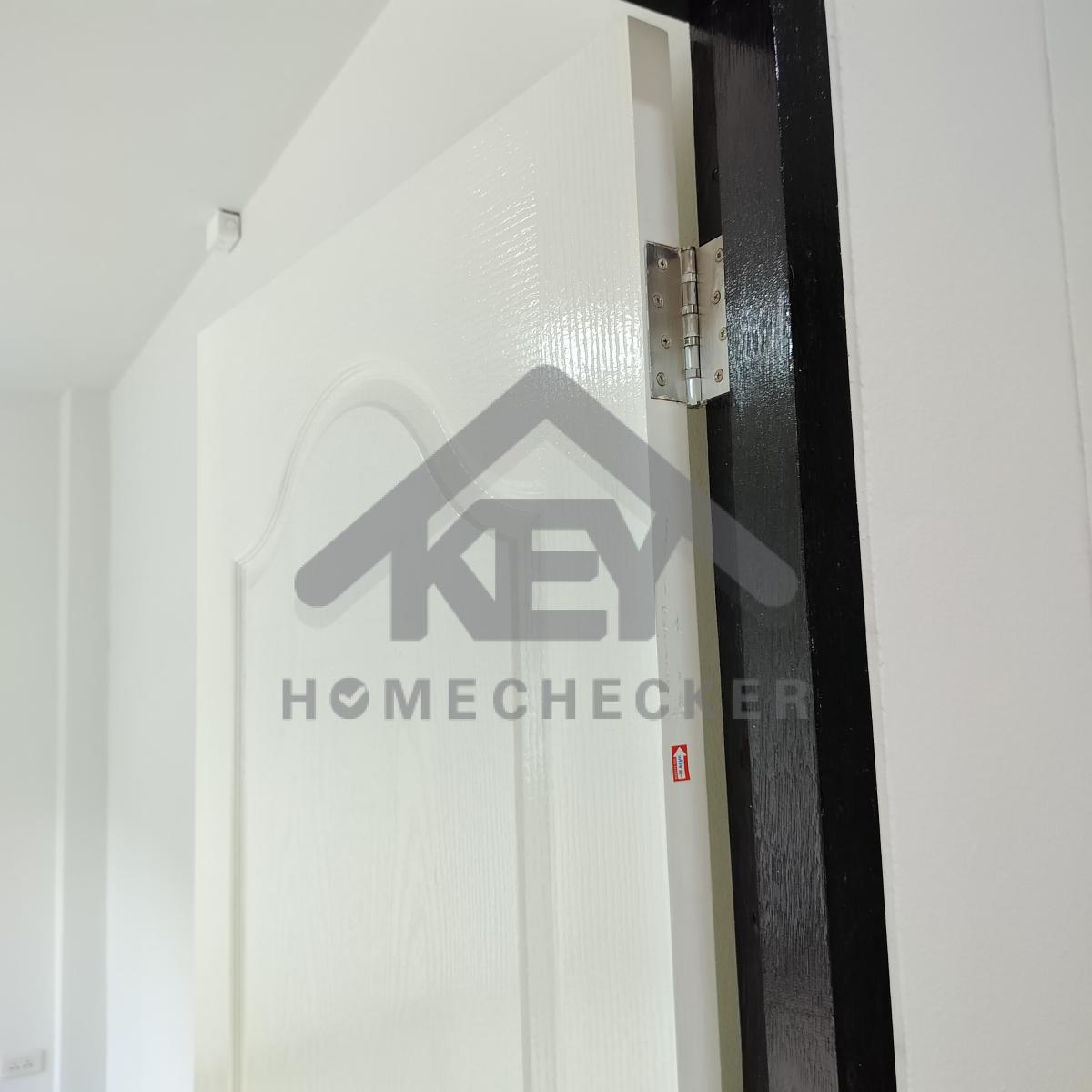

แก้ไข เก็บรอยเก็บสีบานประตู

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บรอยแตกร้าว

งานห้องนอนชั้น 2 (2)

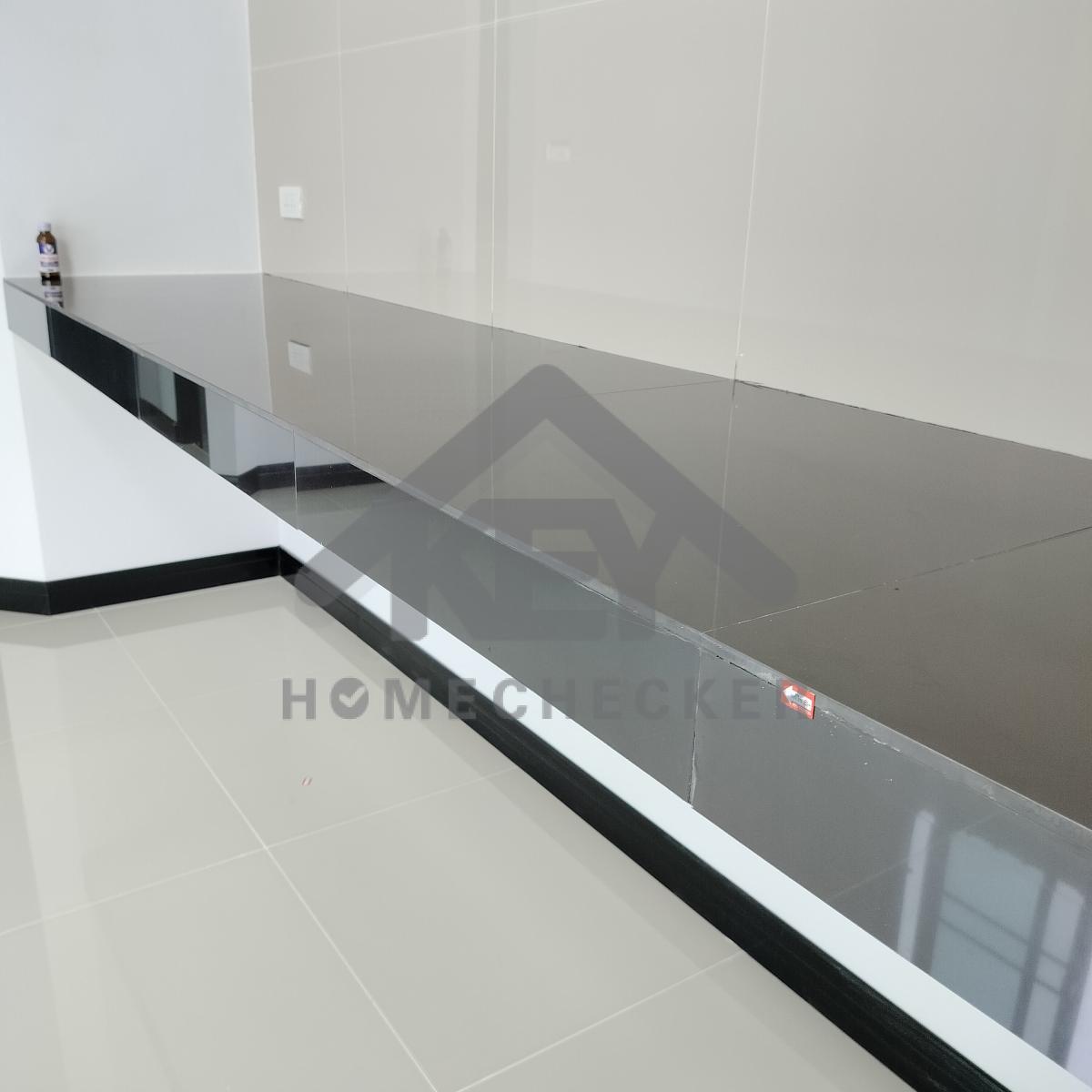

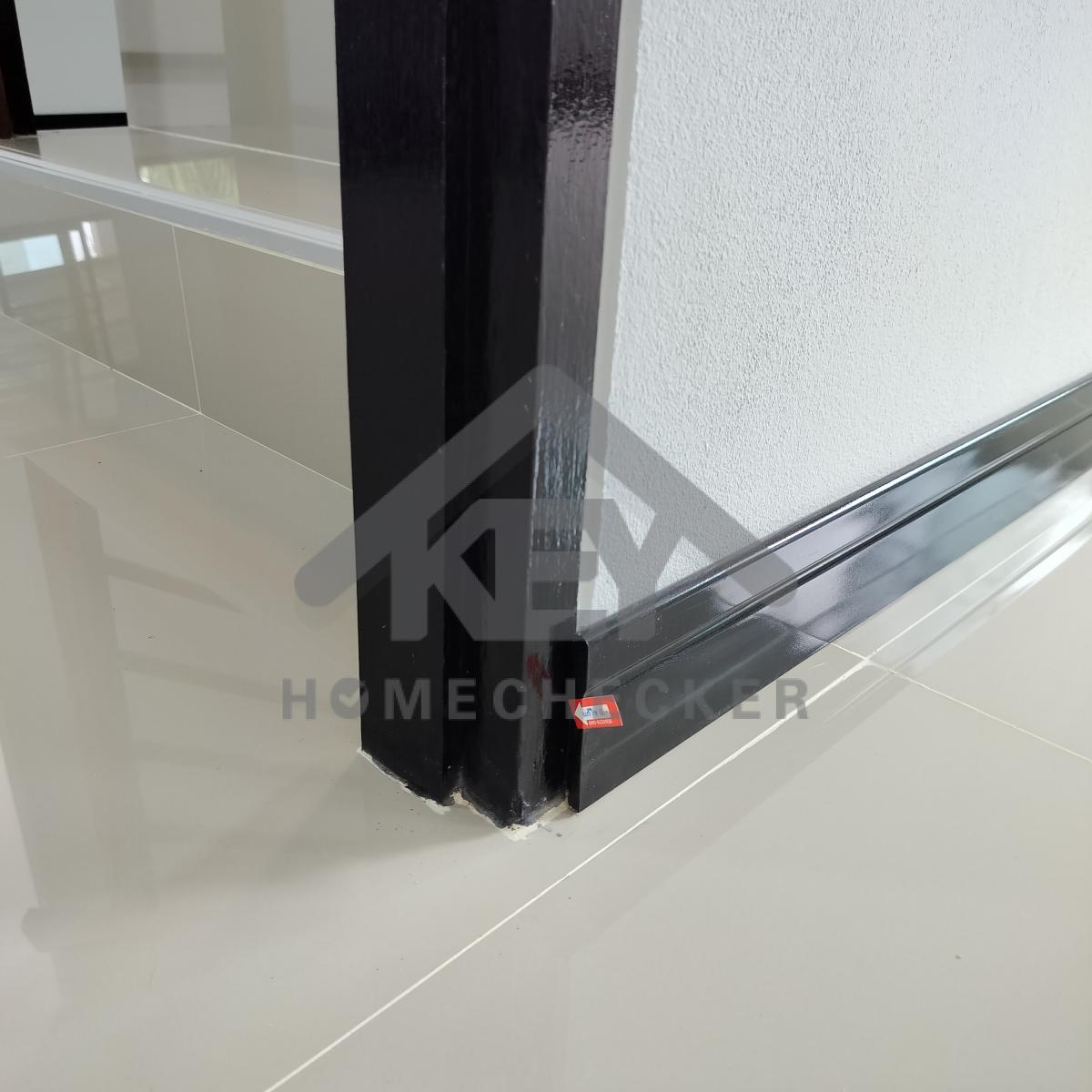

แก้ไข เก็บงานซิลิโคนบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

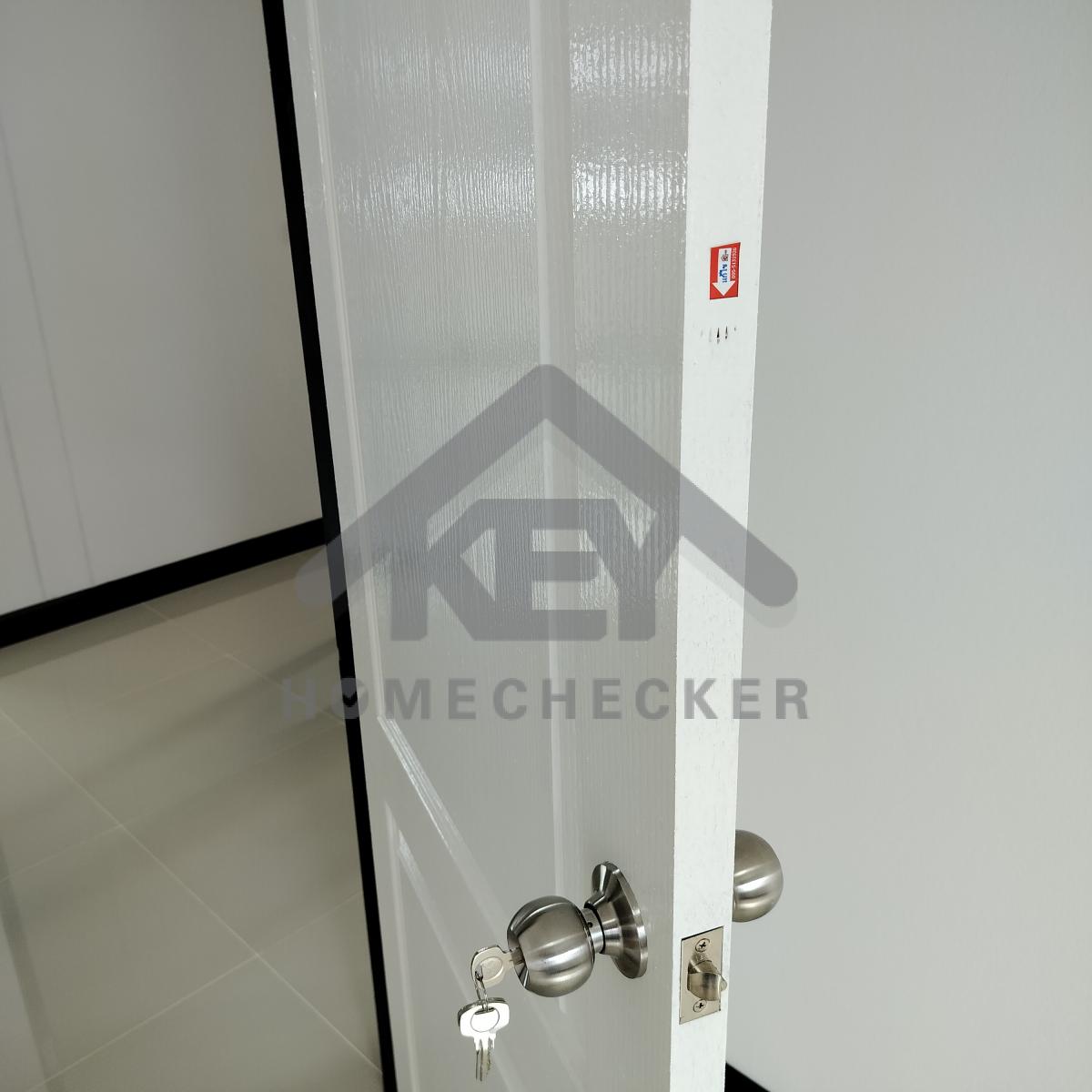

แก้ไข โป๊วขัดเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

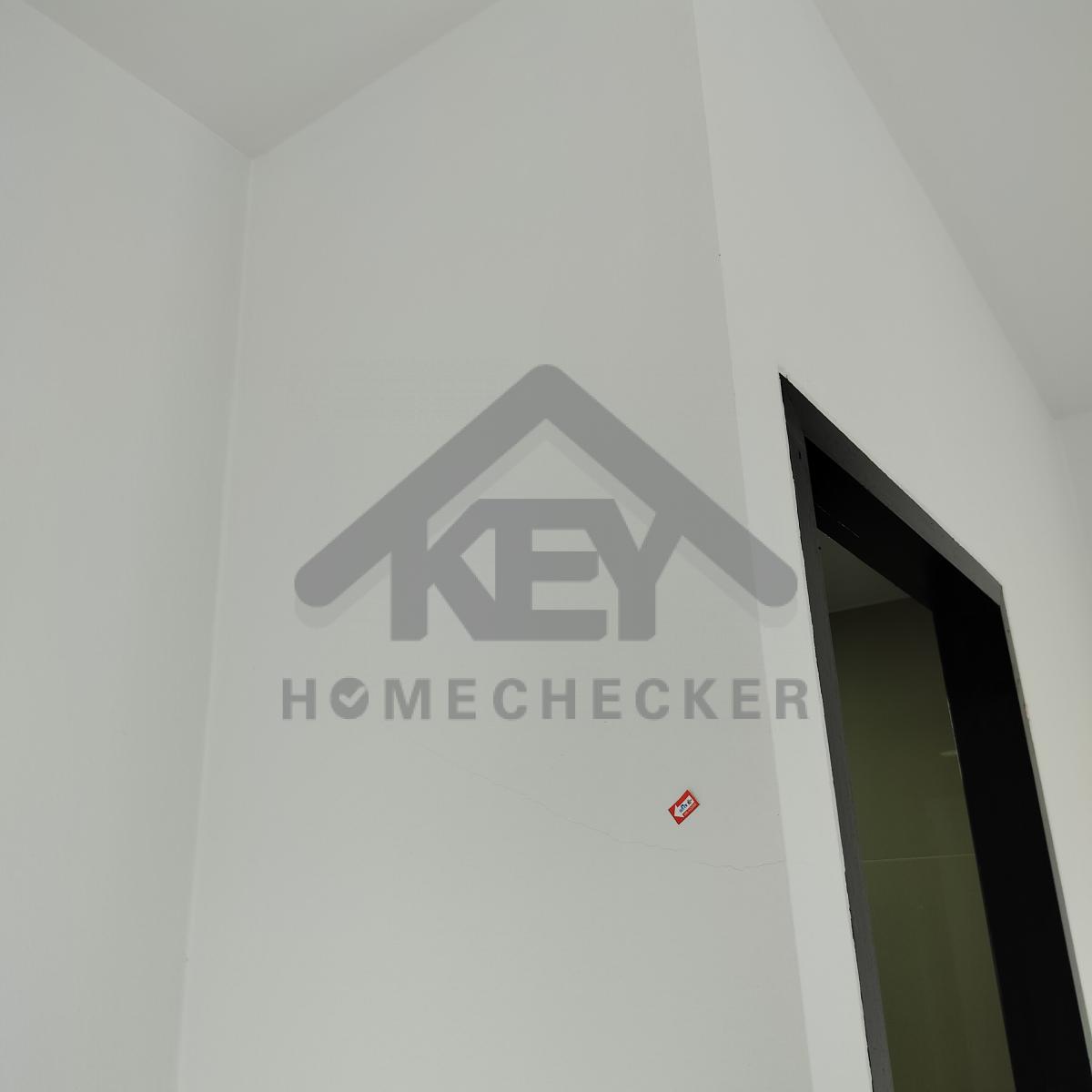

แก้ไข เก็บรอยแตกร้าว

งานห้องนอนชั้น 2 (2)

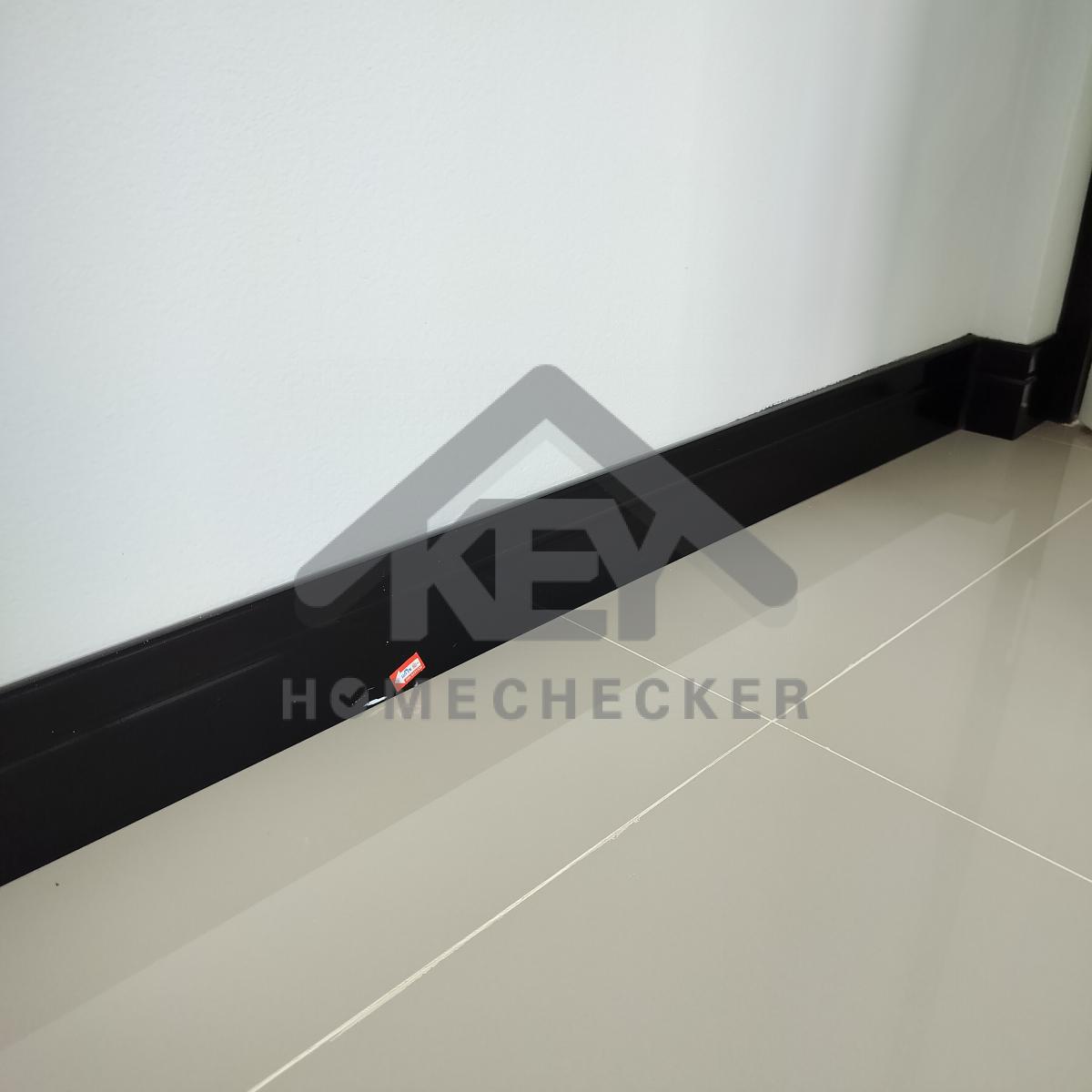

แก้ไข เก็บรอยเก็บสีบัวพื้น

งานห้องนอนชั้น 2 (2)

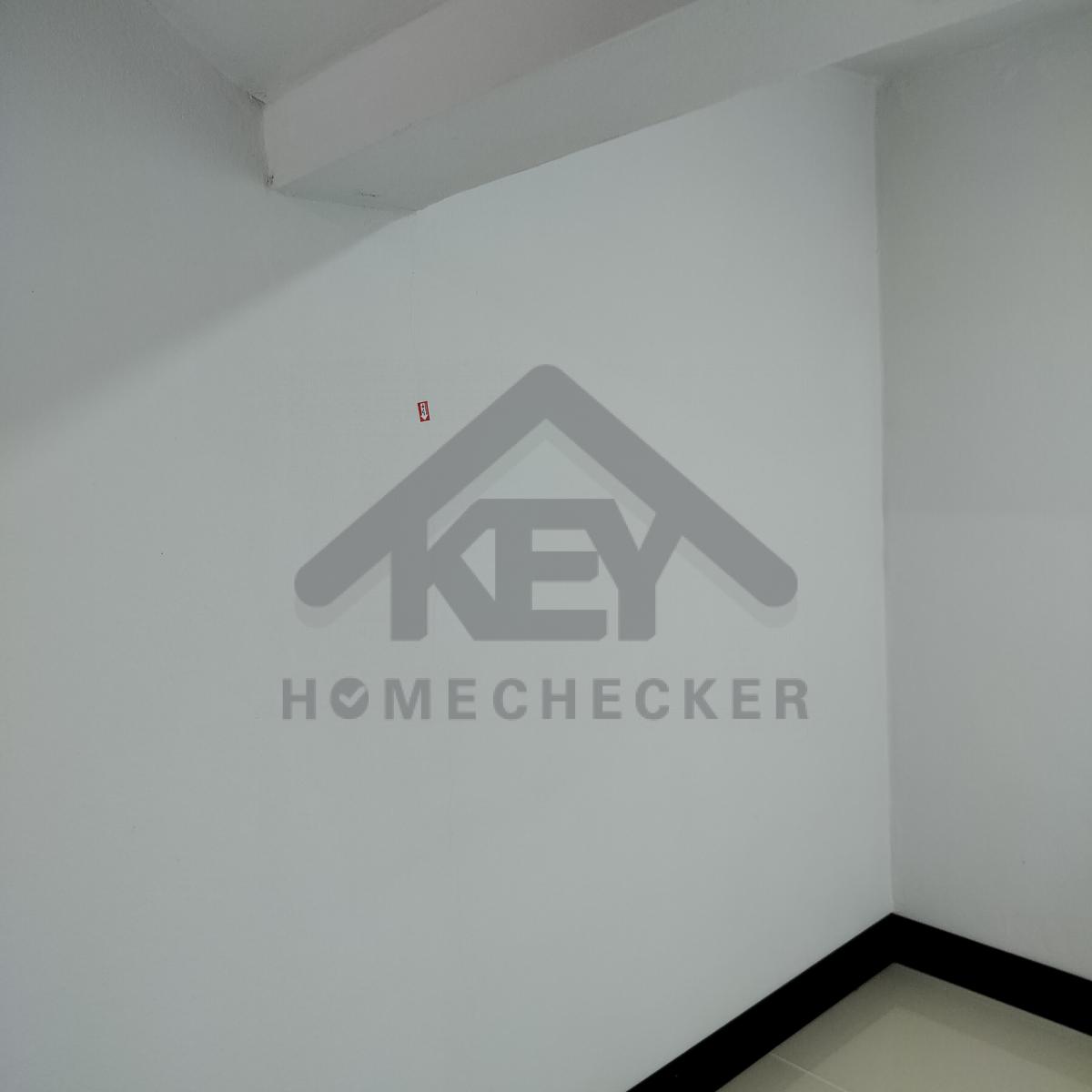

แก้ไข เก็บรอยแตกร้าวผนัง

14. งานห้องนอนชั้น 2 (3)

งานห้องนอนชั้น 2 (3)

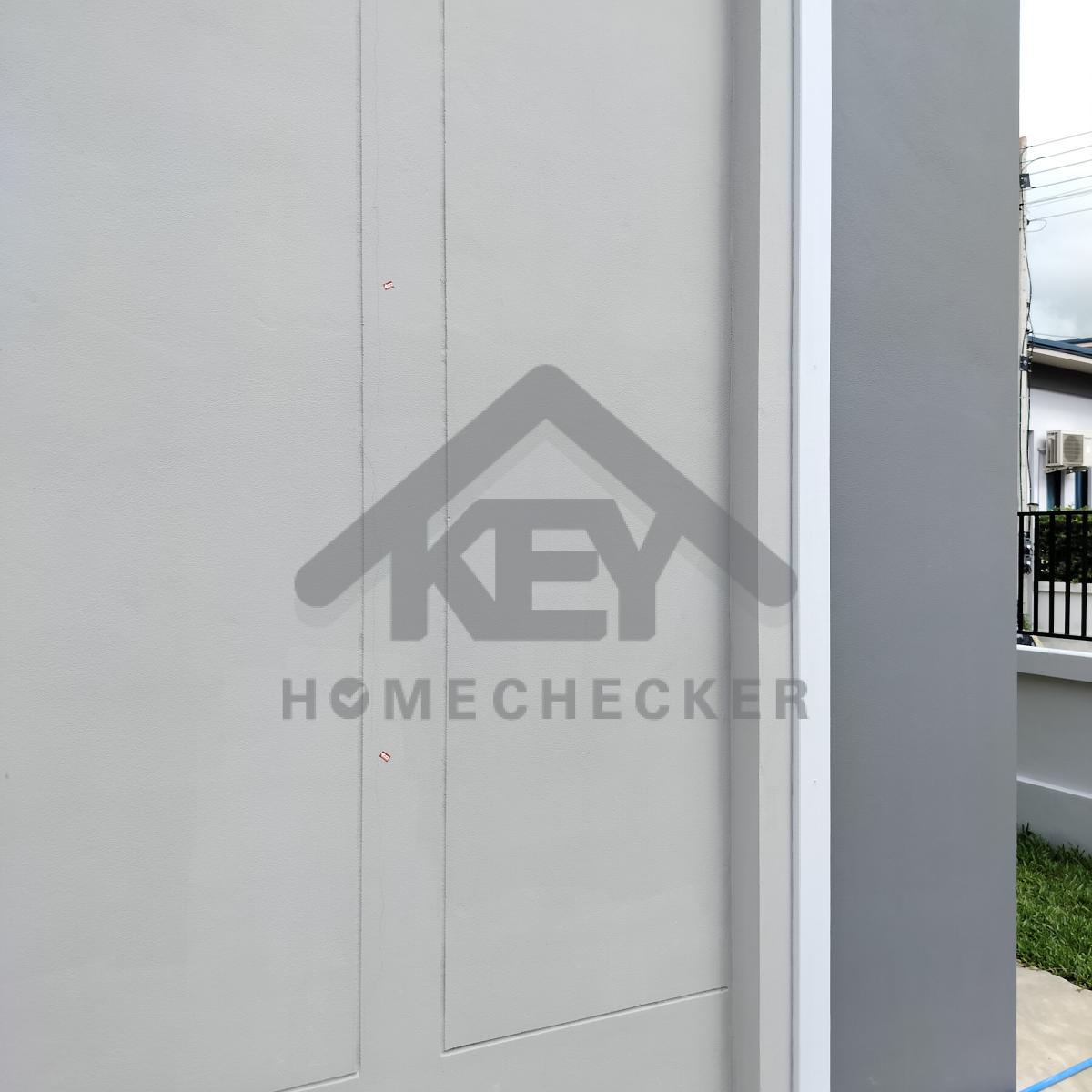

แก้ไข โป๊วเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานซิลิโคนบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

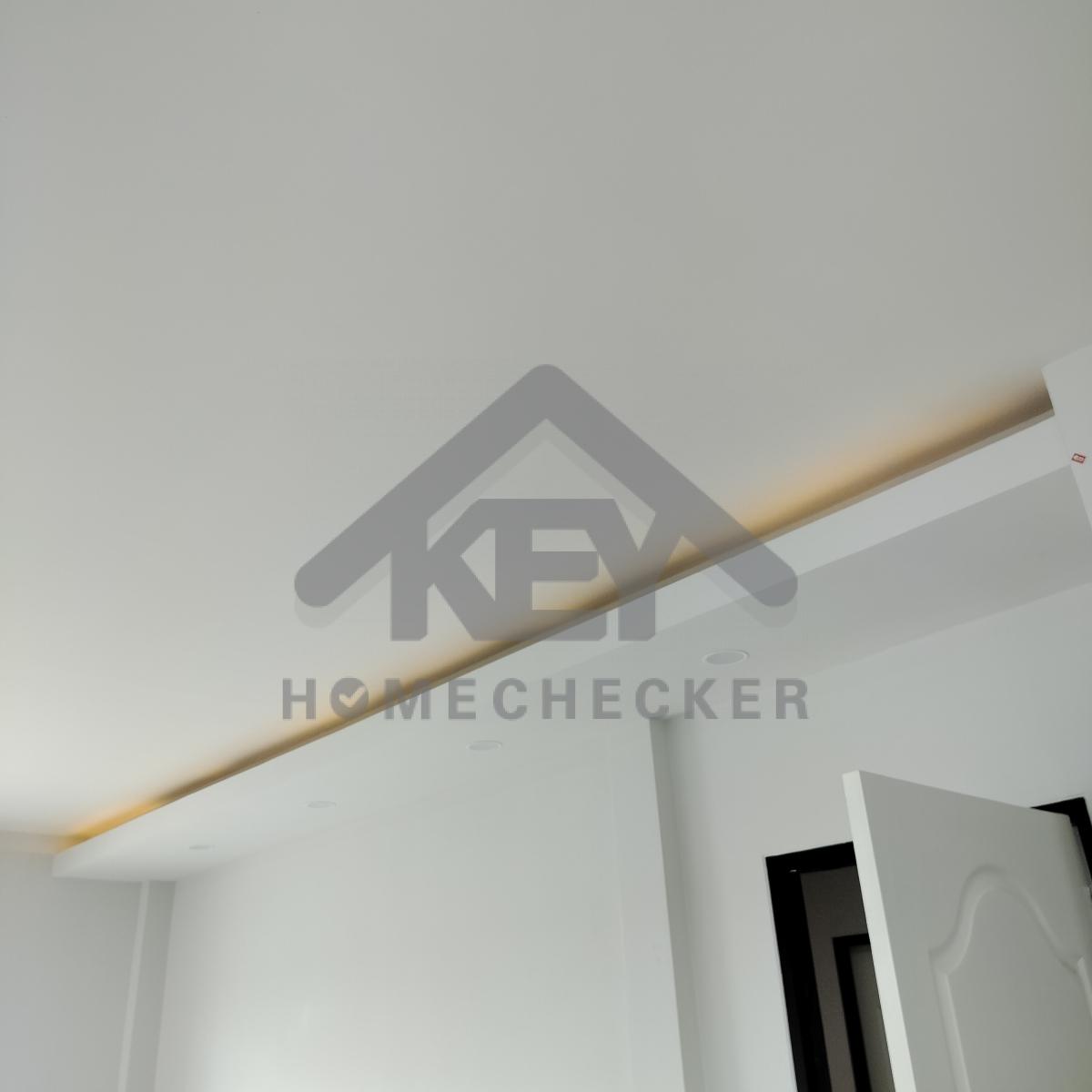

แก้ไข ติดตั้งบัวพื้นให้แน่นหนาและเก็บงานซิลิโคนบัวพื้นทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องนอนชั้น 2 (3)

แก้ไข ทำความสะอาดเก็บรอยเก็บสีขอบเฟรมอลูมิเนียมหน้าต่าง

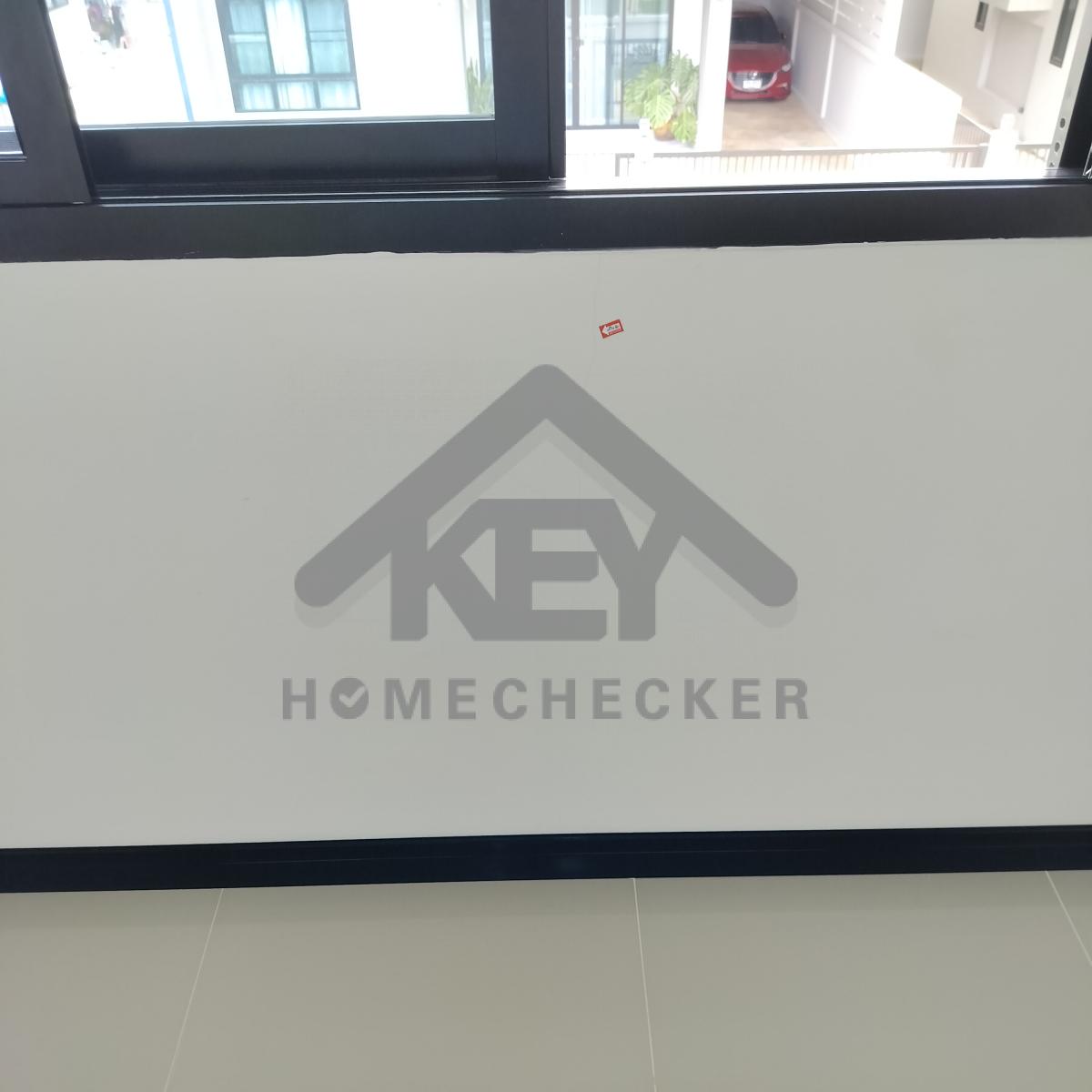

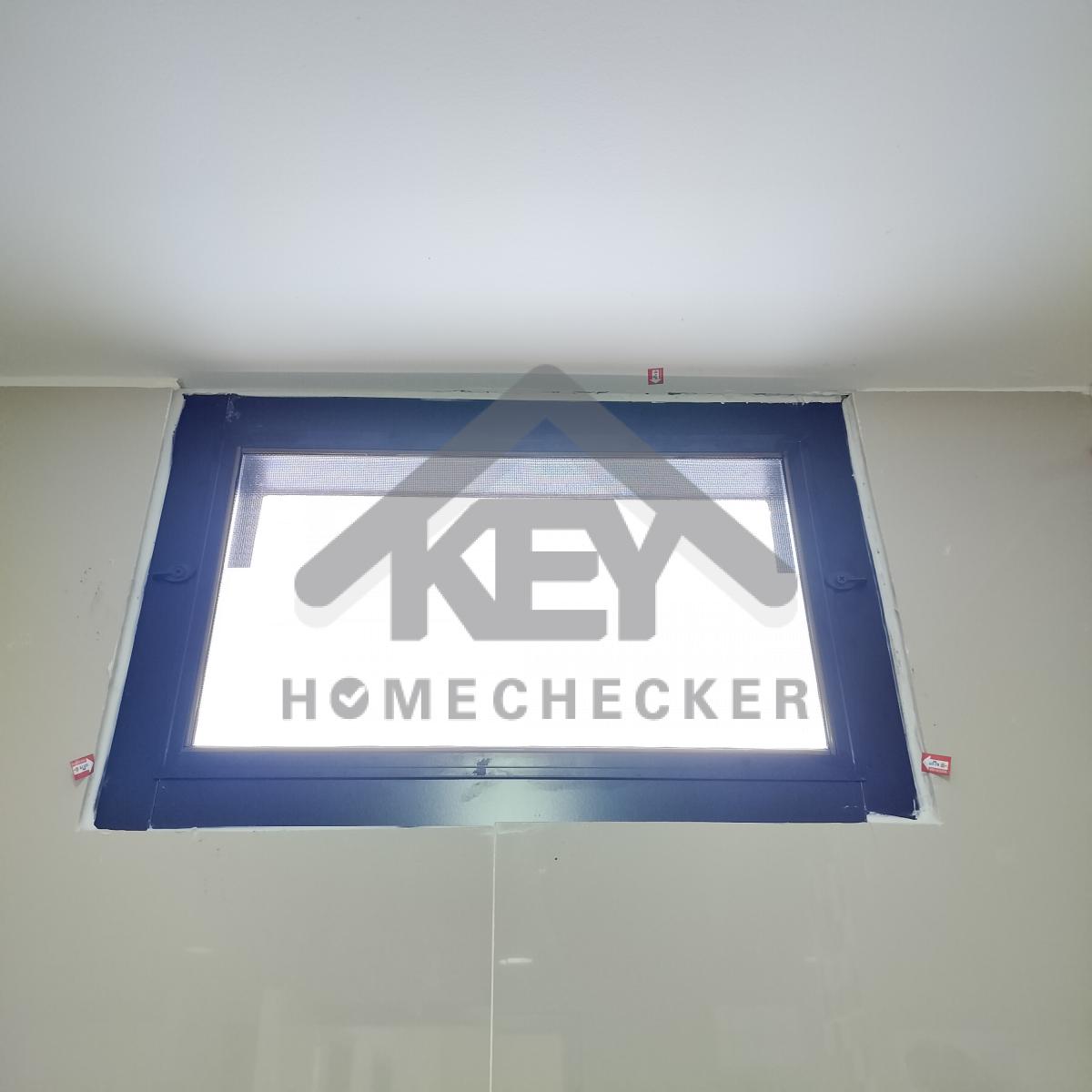

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานเก็บซิลิโคนขอบเฟรมอลูมิเนียมหน้าต่าง

งานห้องนอนชั้น 2 (3)

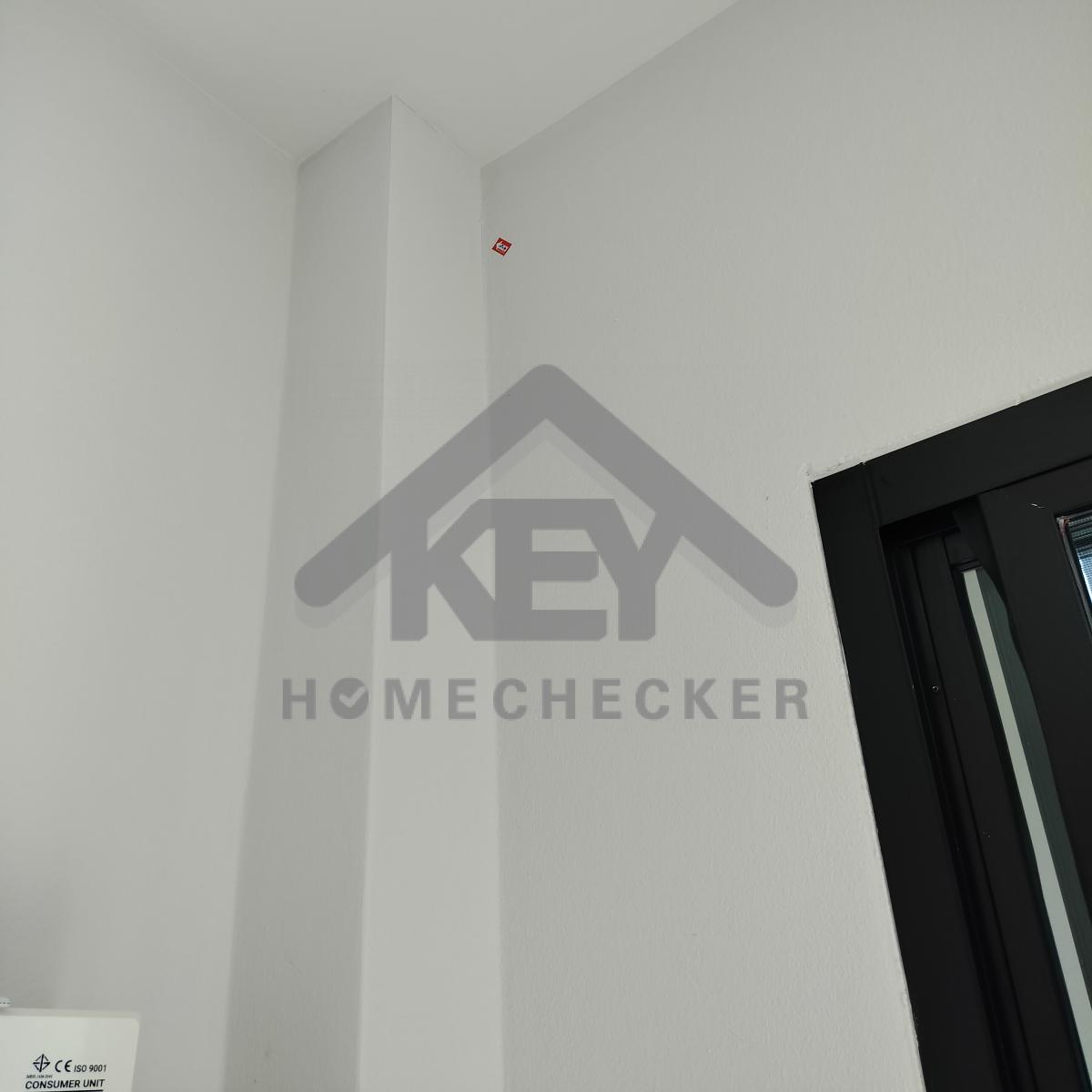

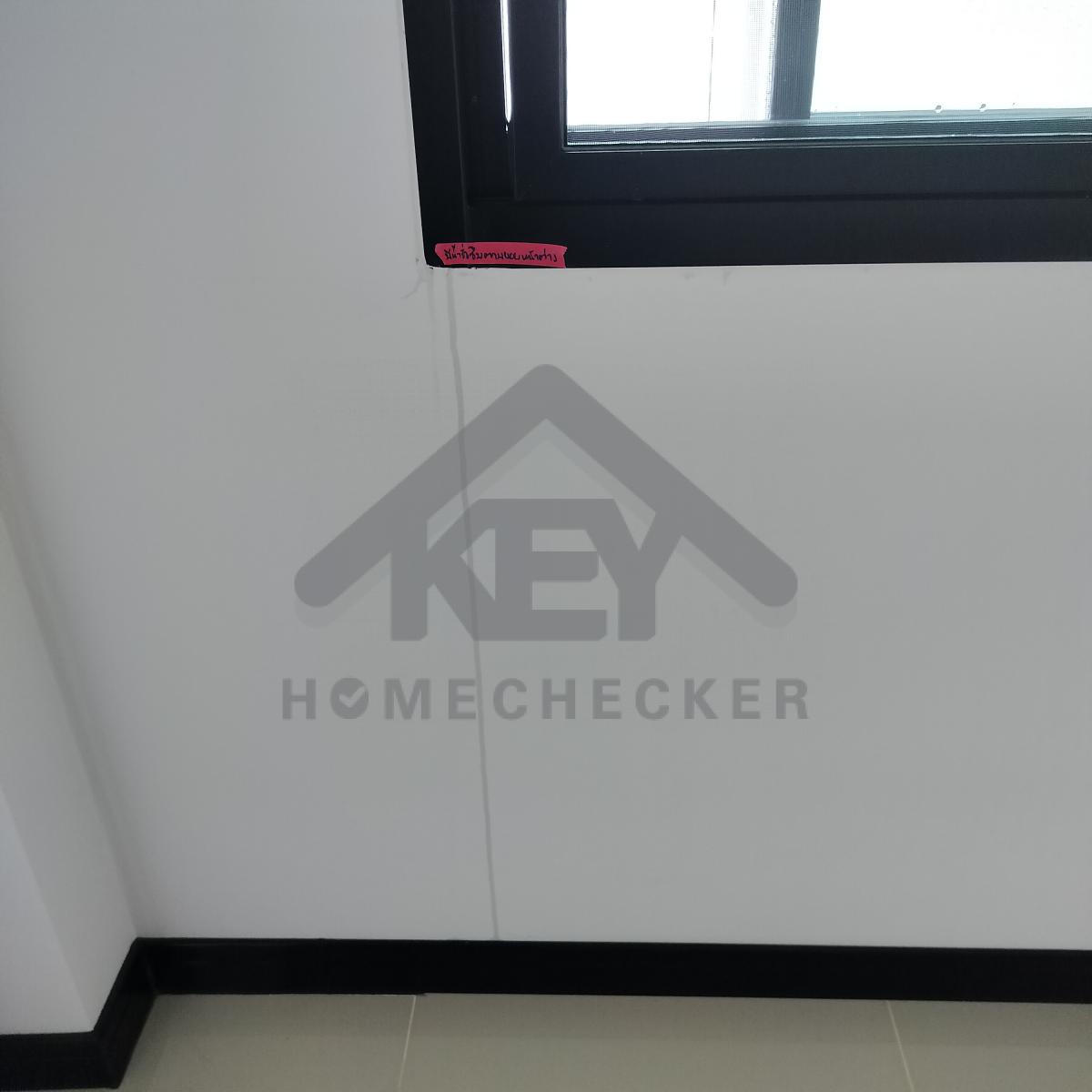

แก้ไข เก็บงานรอยแตกร้าว

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

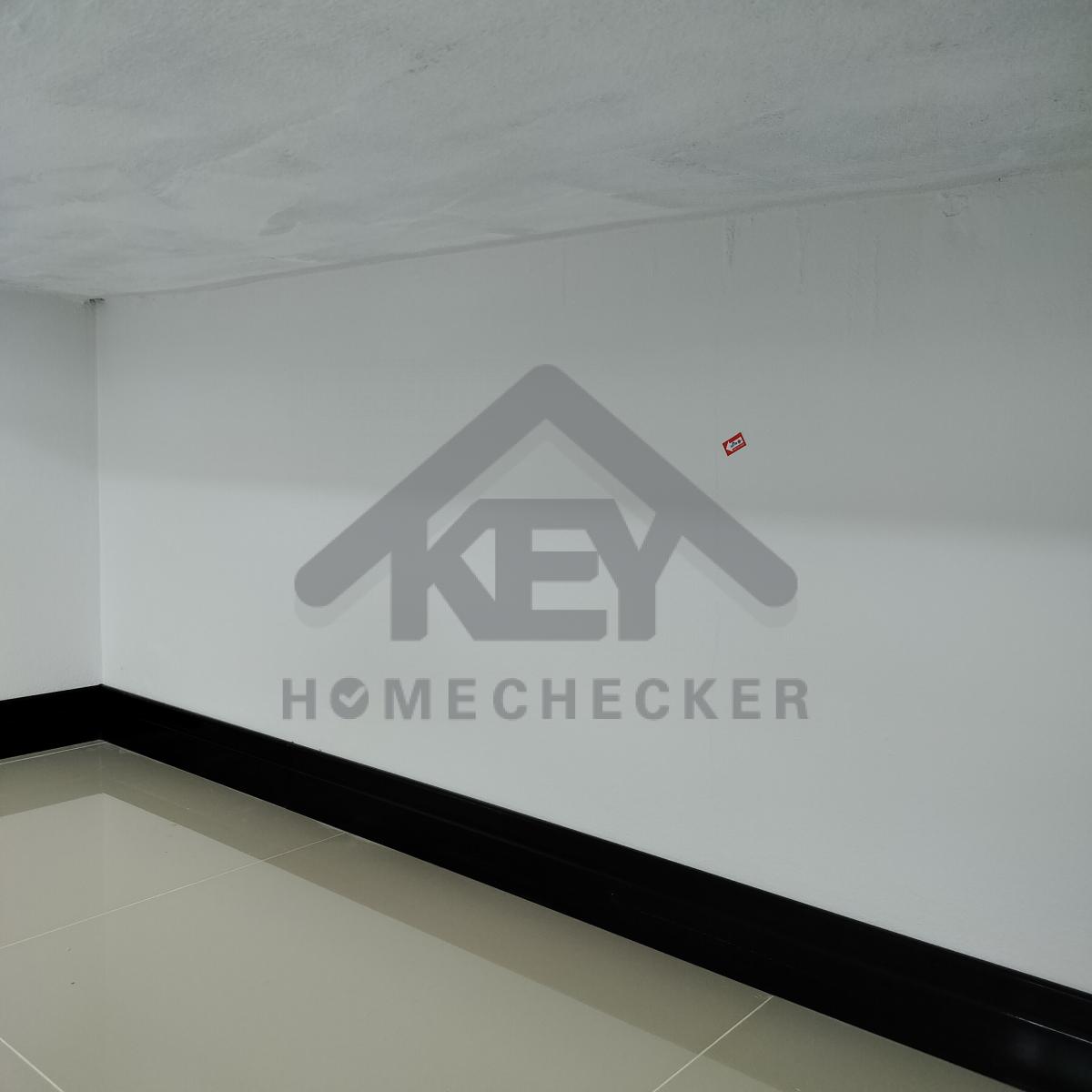

แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง

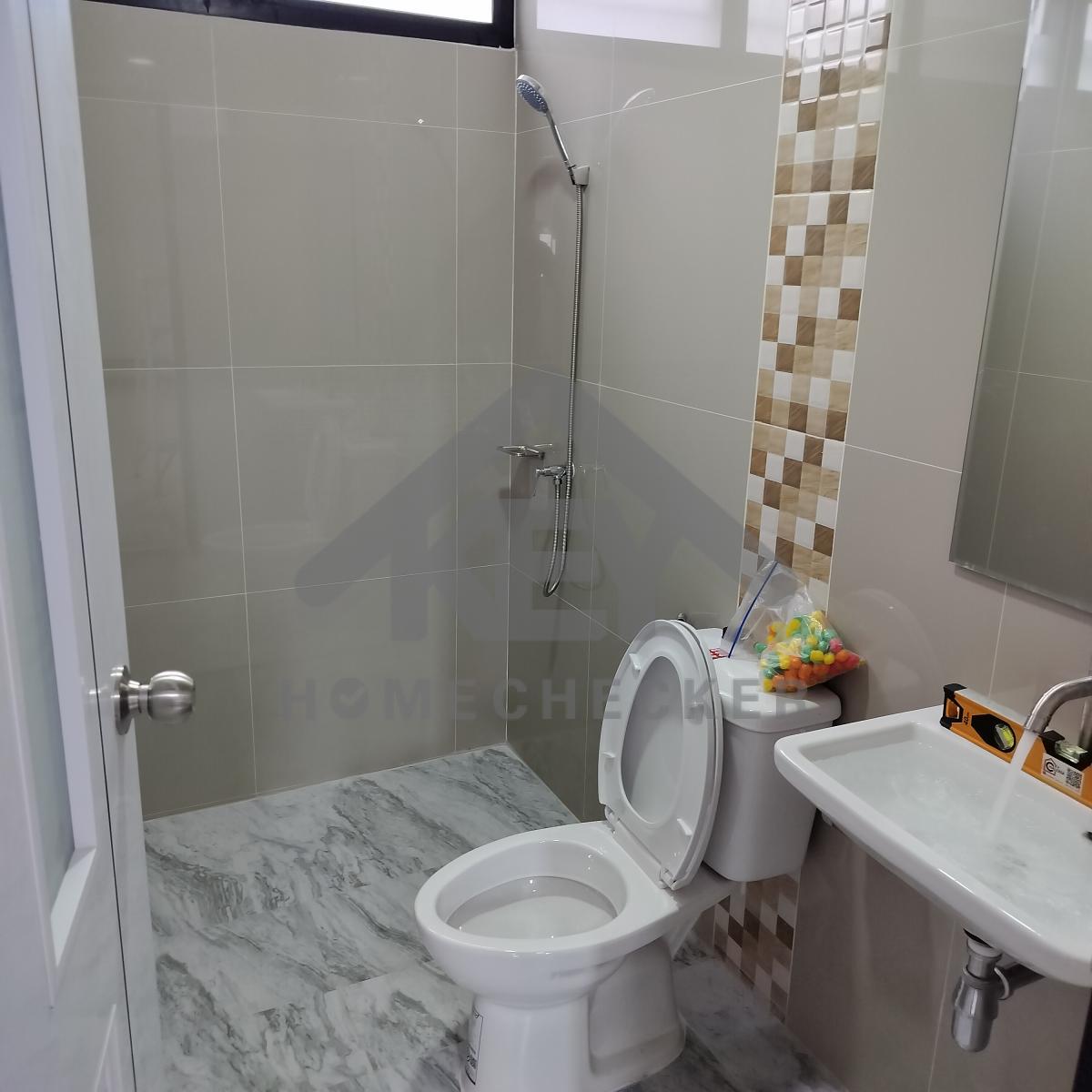

15. งานห้องน้ำชั้น 2 (1)

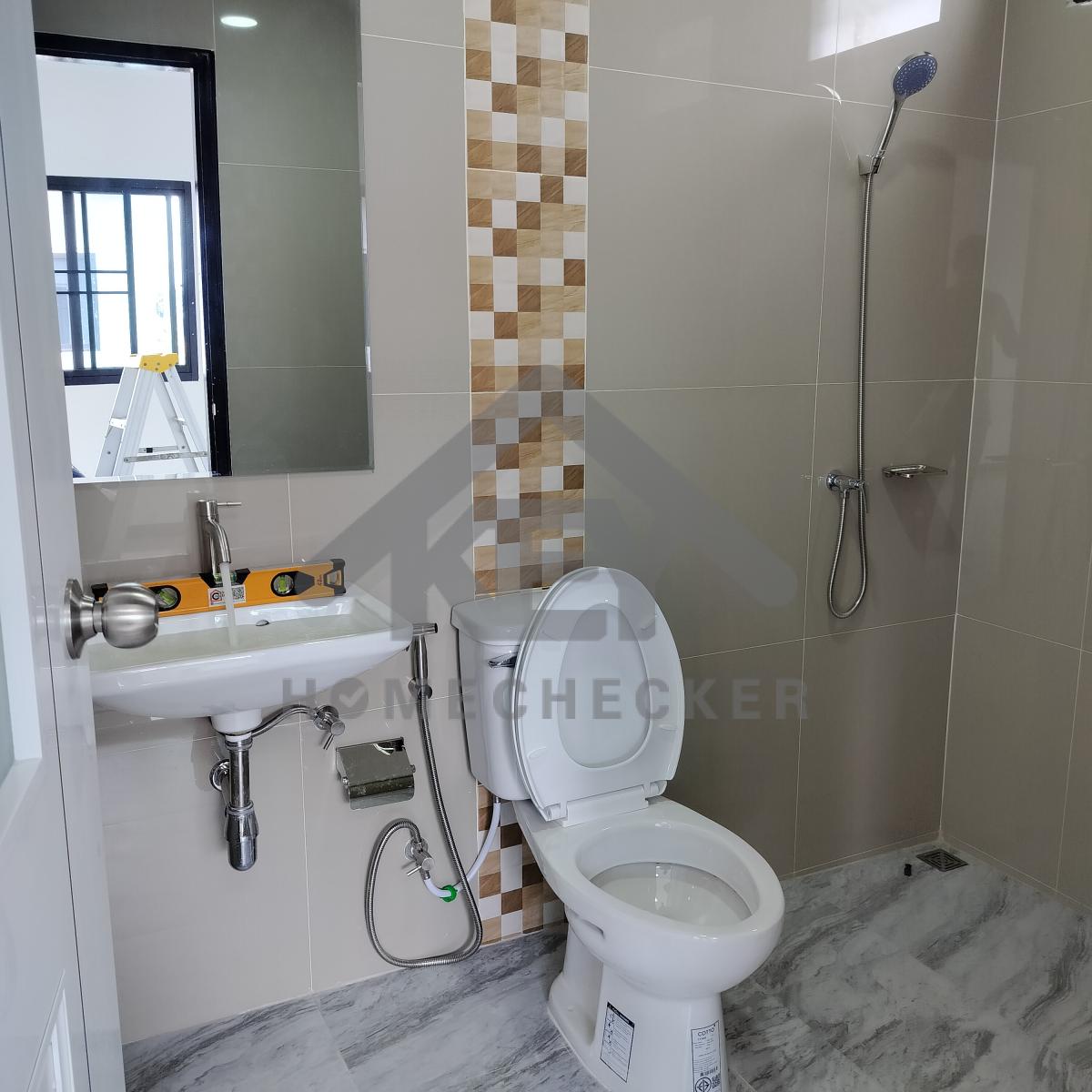

งานห้องน้ำชั้น 2 (1)

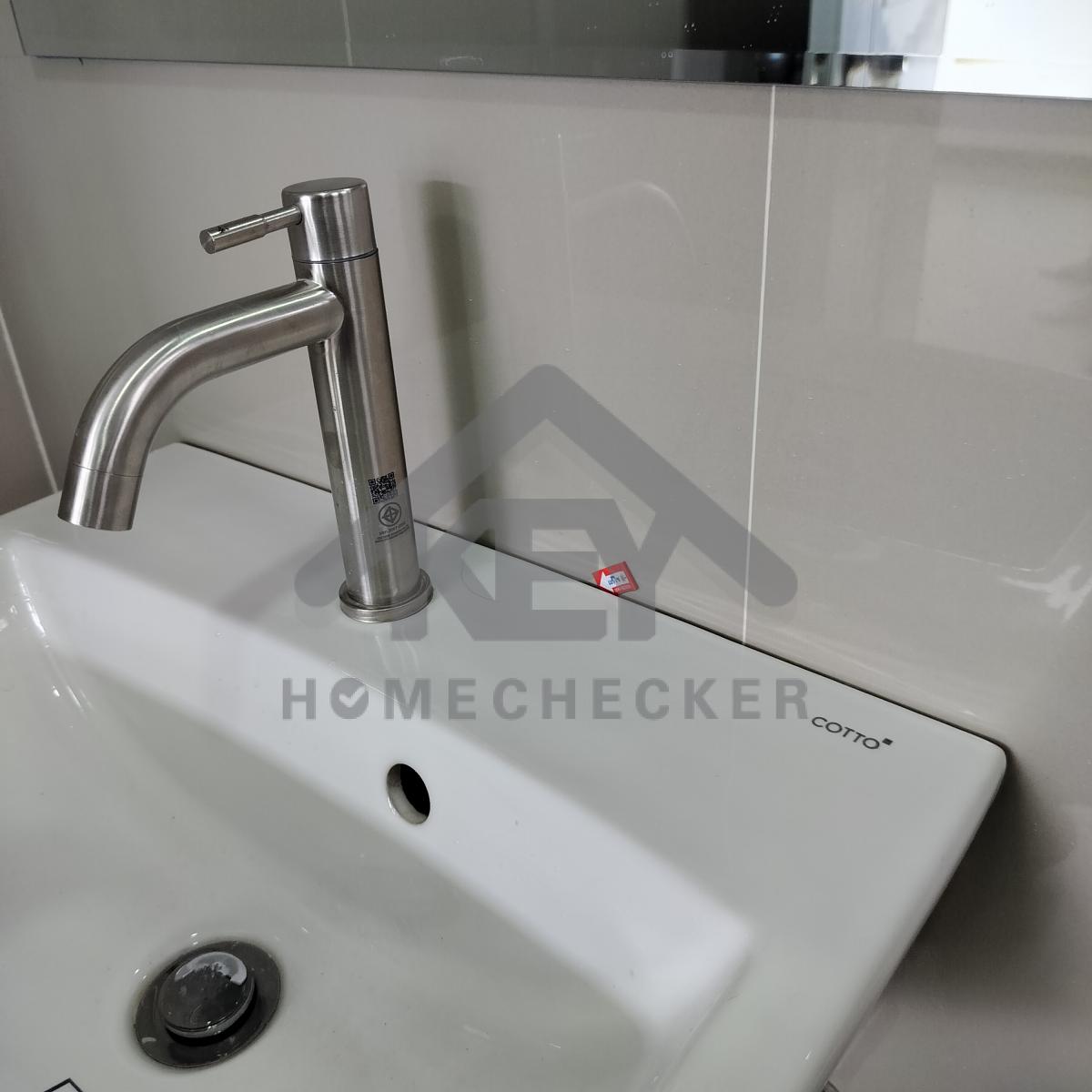

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

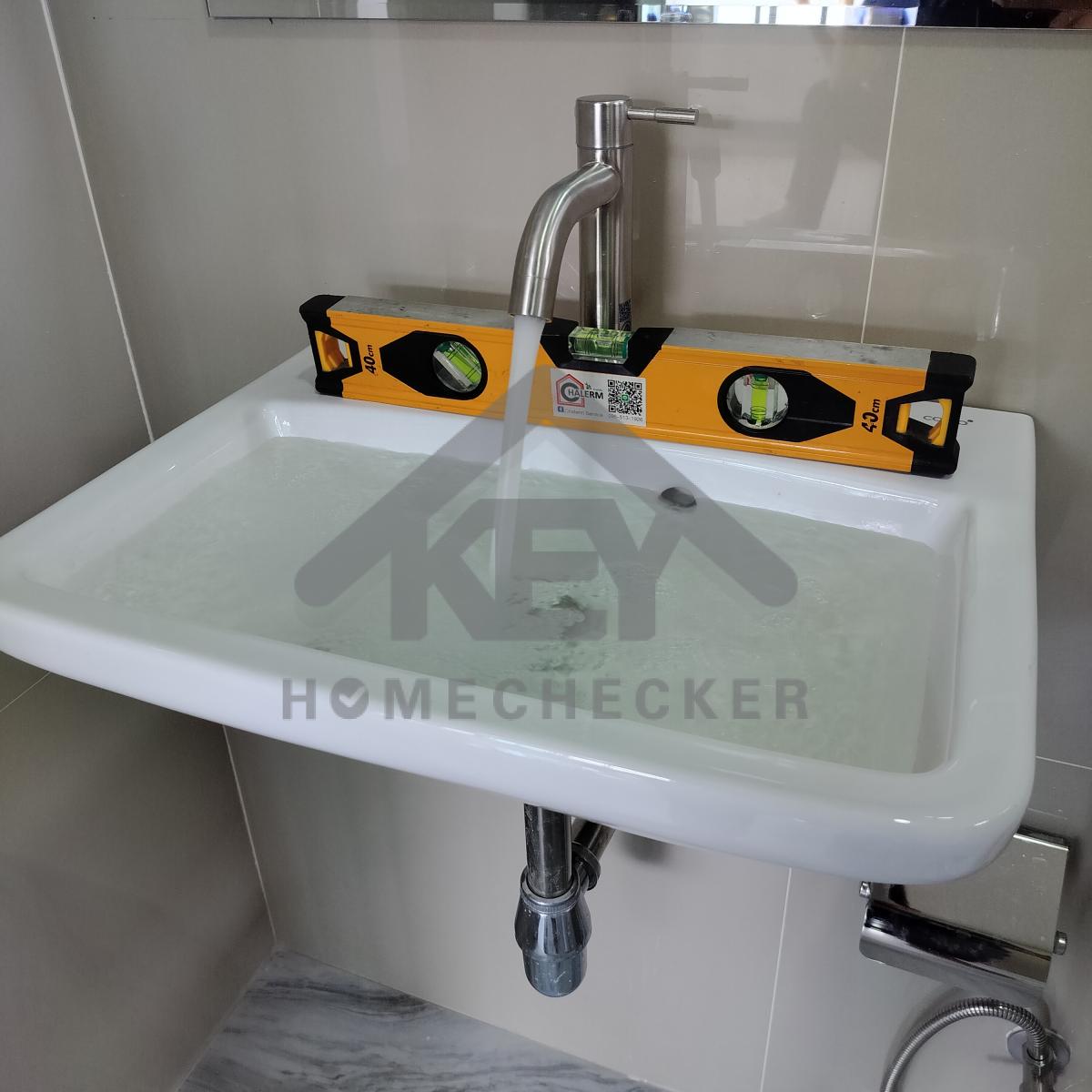

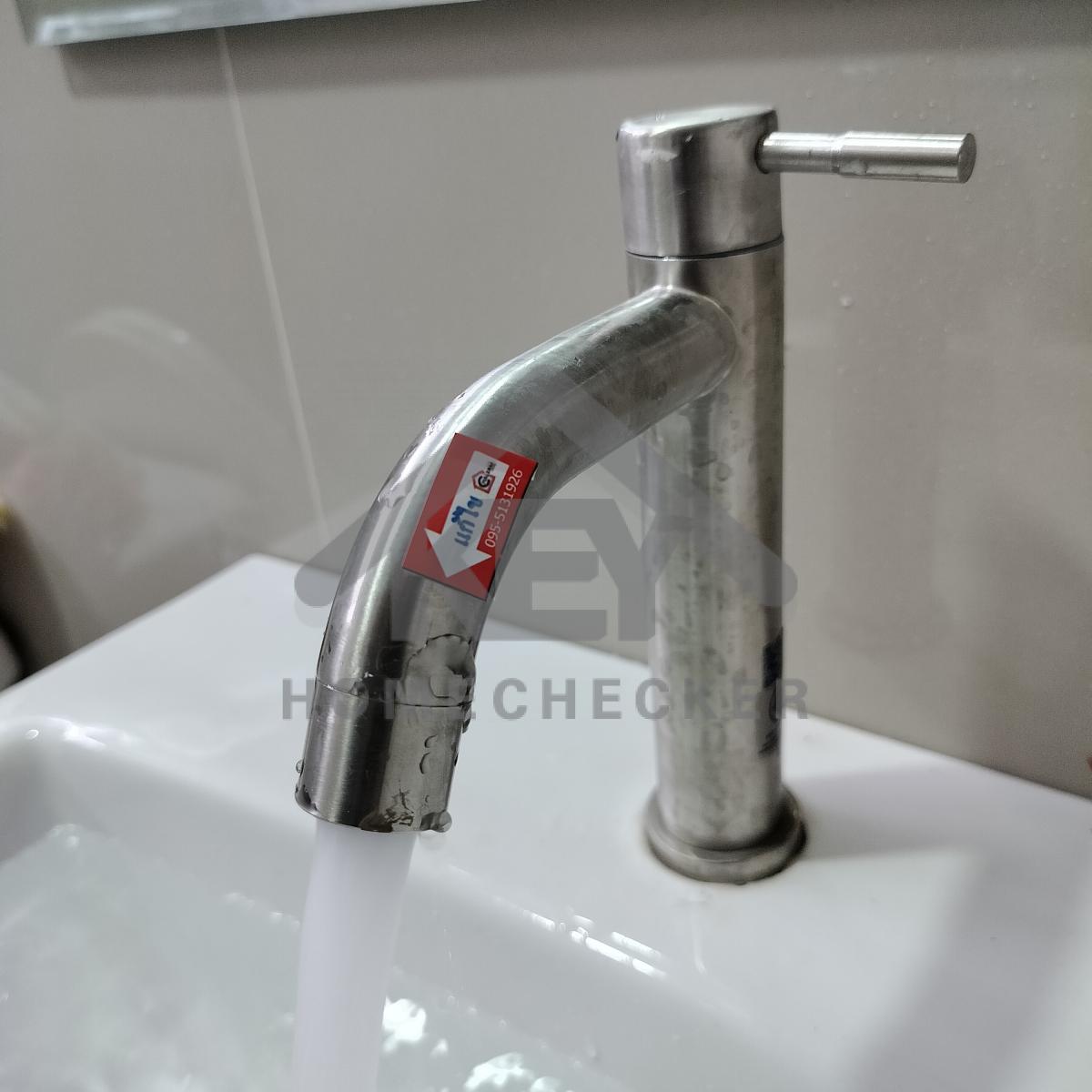

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

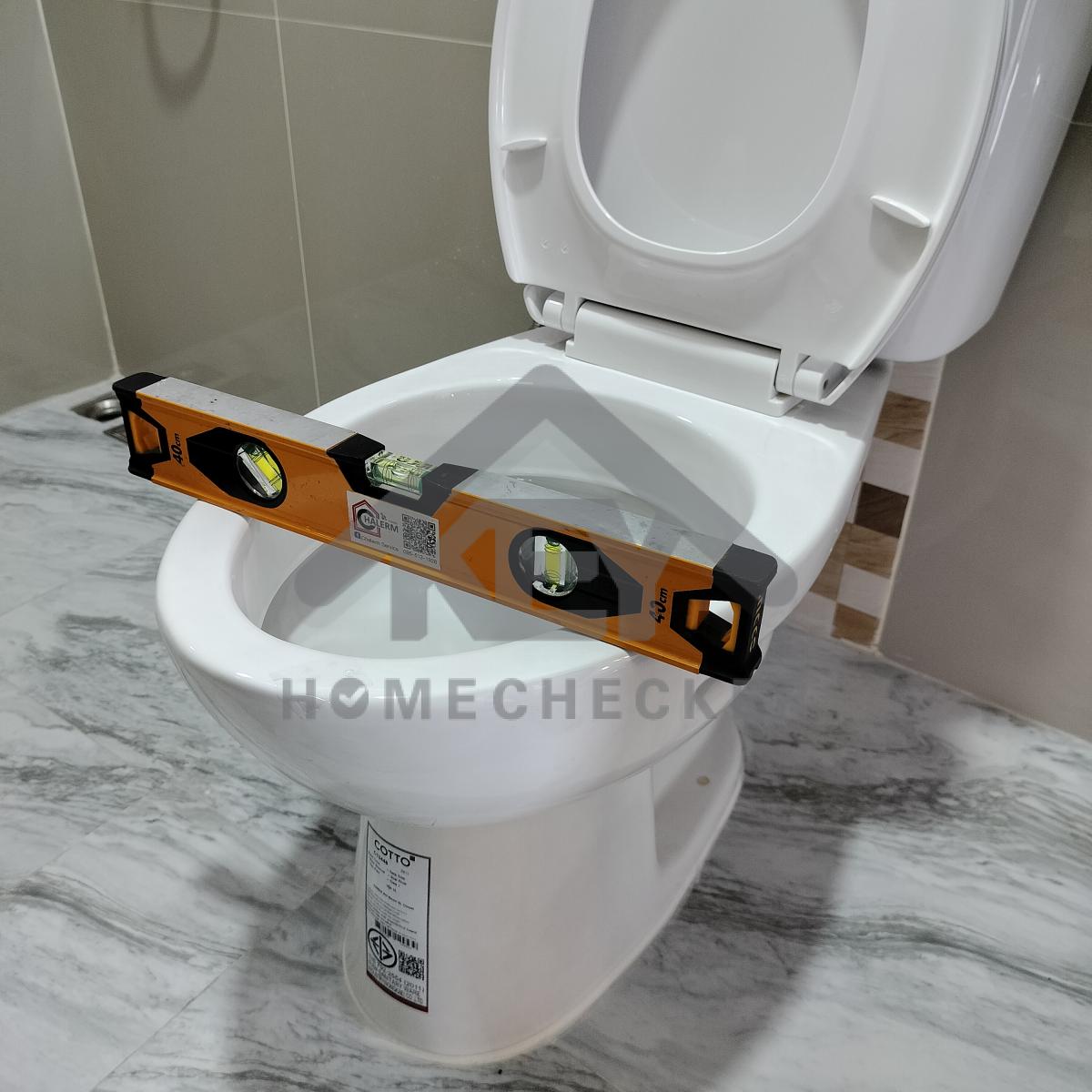

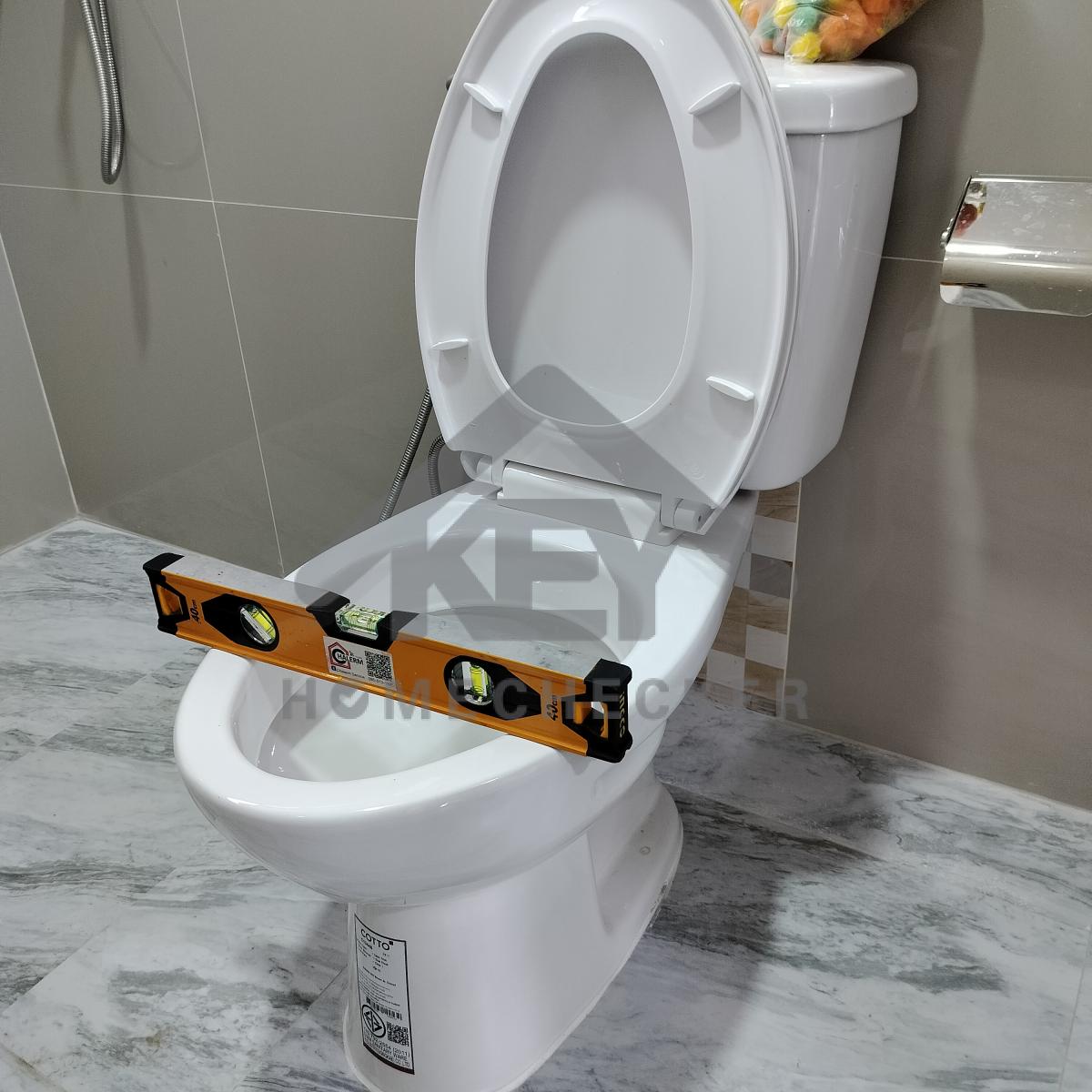

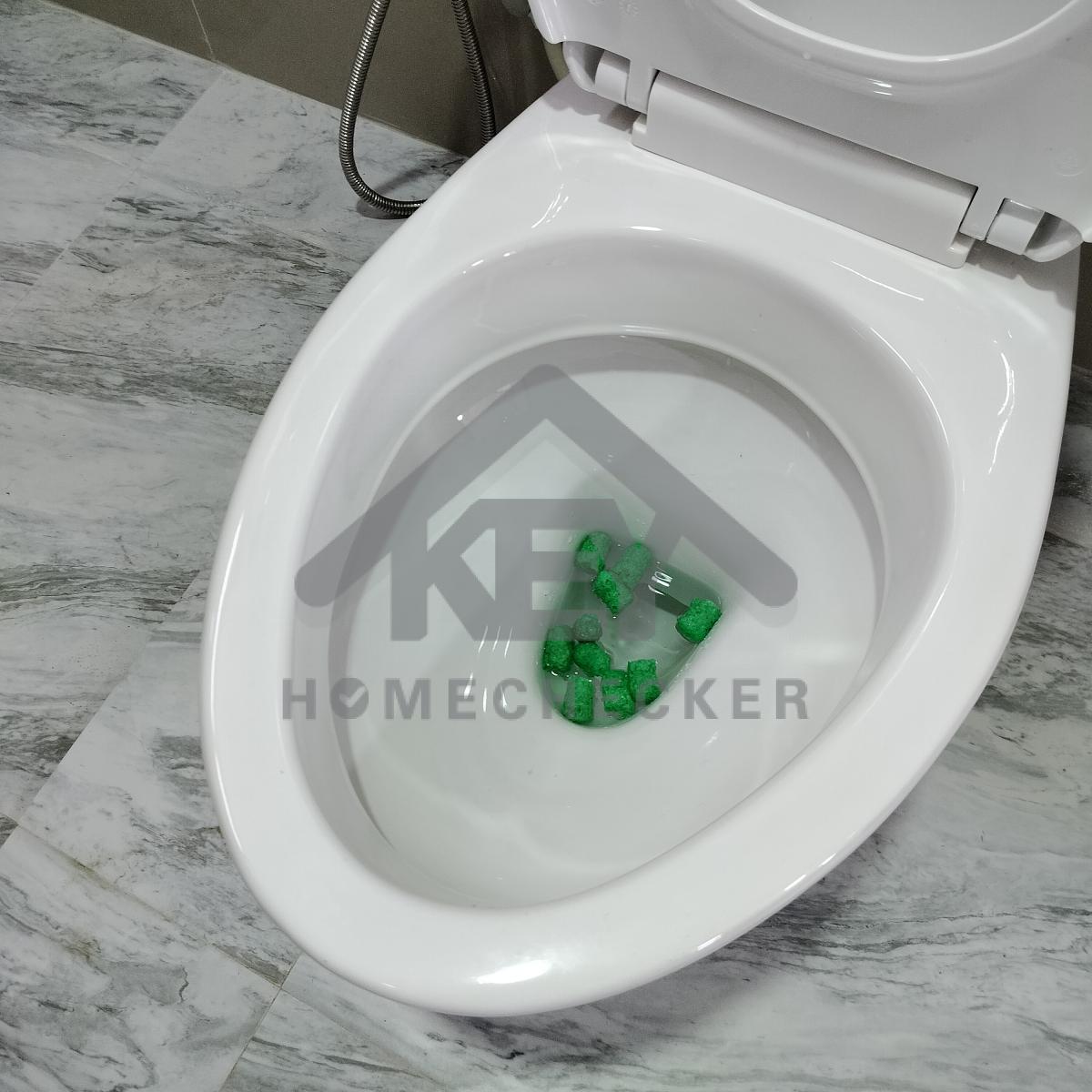

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

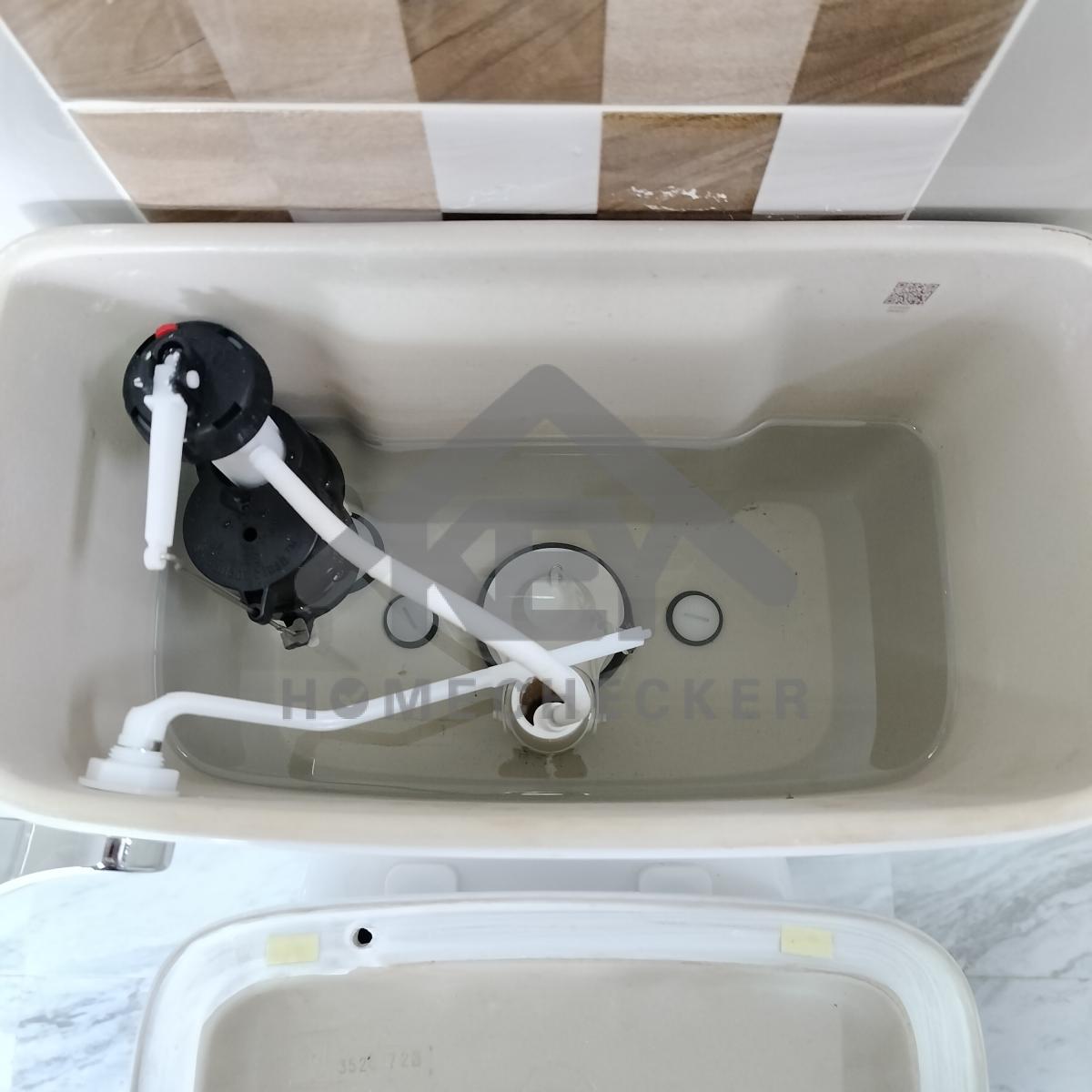

แก้ไข ติดตั้งหม้อพักน้ำโถสุขภัณฑ์ให้แน่นหนา

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

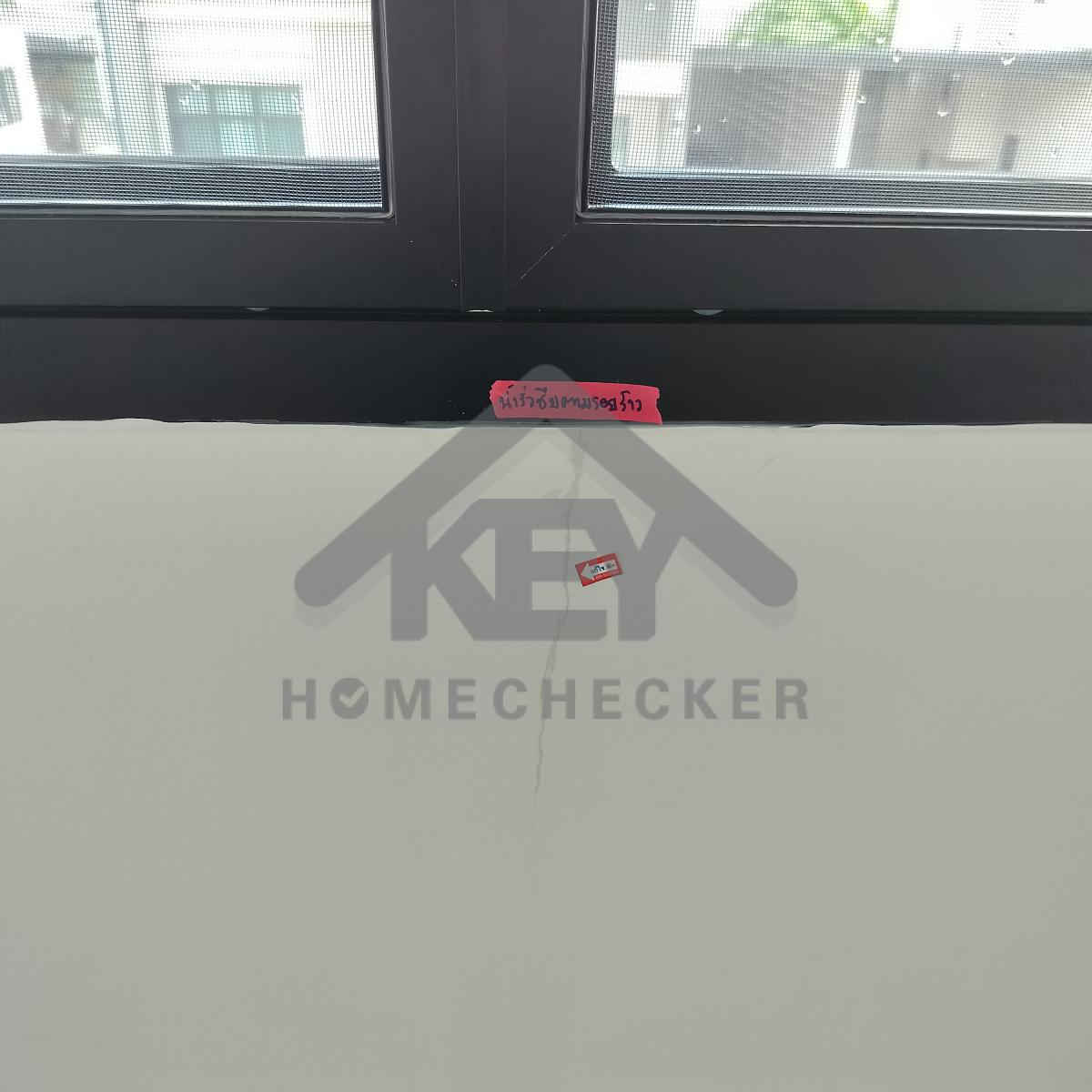

แก้ไข เก็บงานซิลิโคนและยาแนวขอบหน้าต่าง

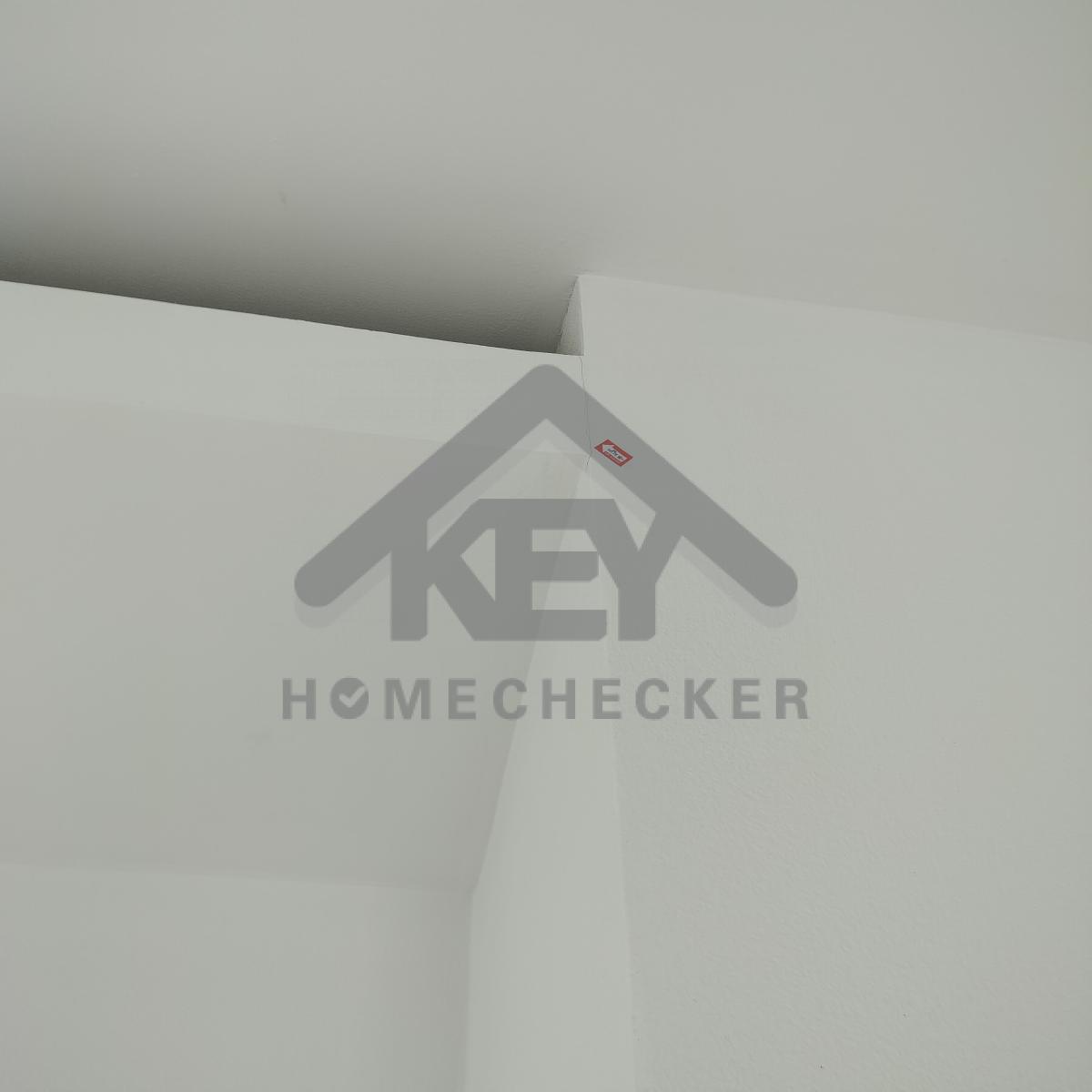

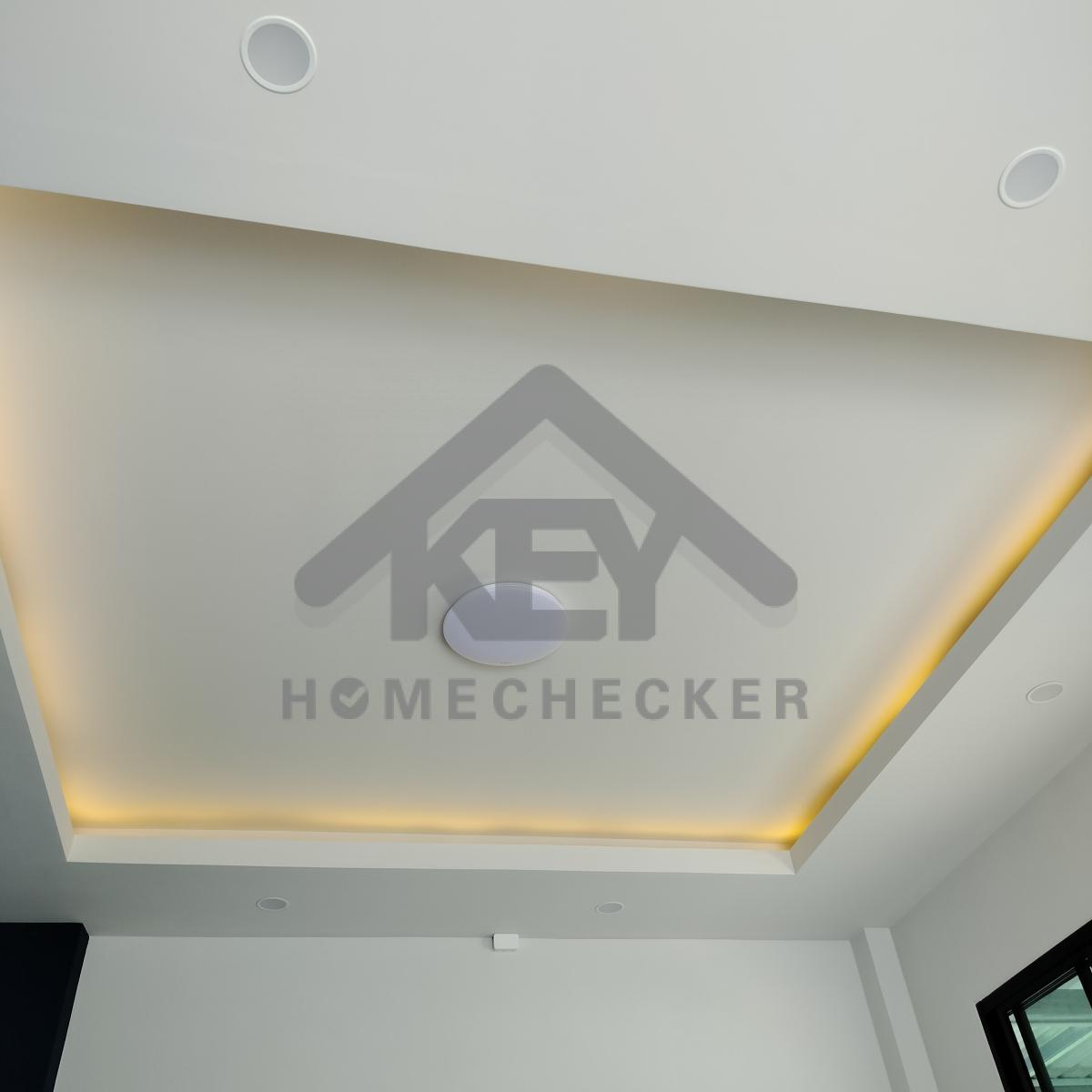

และเก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวเพิ่มเติม

งานห้องน้ำชั้น 2 (1)

แก้ไข กระเบื้องบิ่นแตก

งานห้องน้ำชั้น 2 (1)

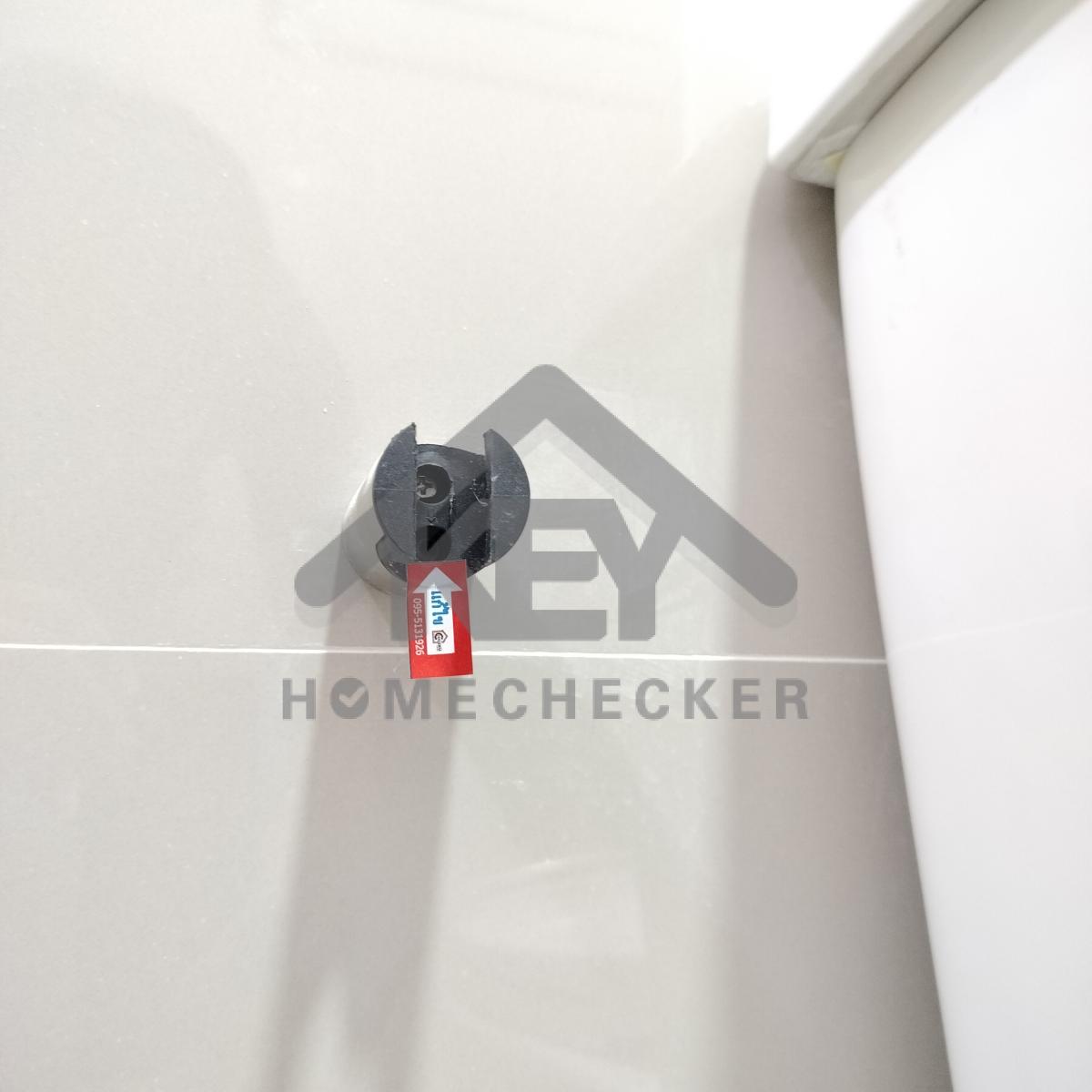

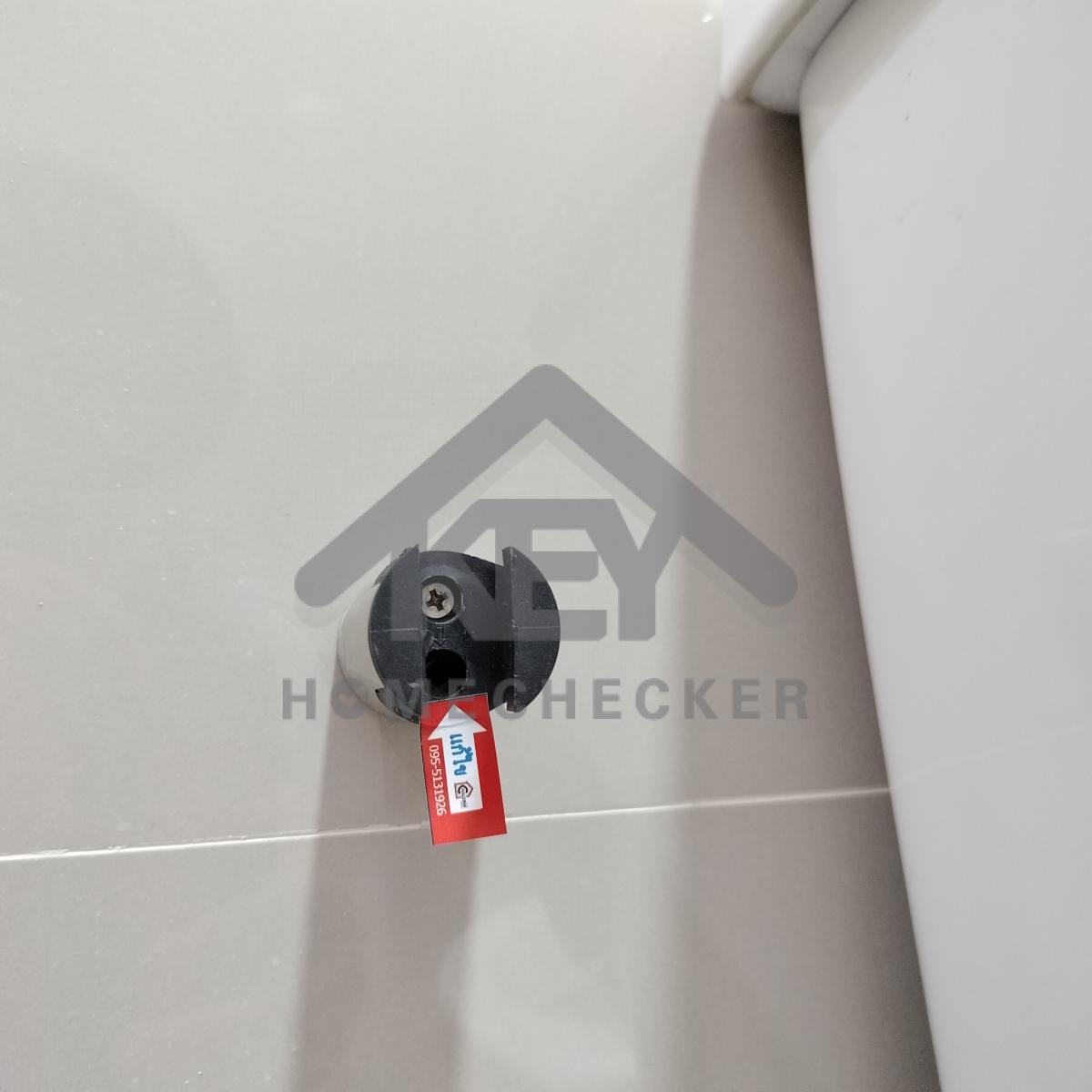

แก้ไข ติดตั้งยึดสกรูที่จับสายฉีดชำระให้ครบและให้แน่นหนา

งานห้องน้ำชั้น 2 (1)

(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)

งานห้องน้ำชั้น 2 (1)

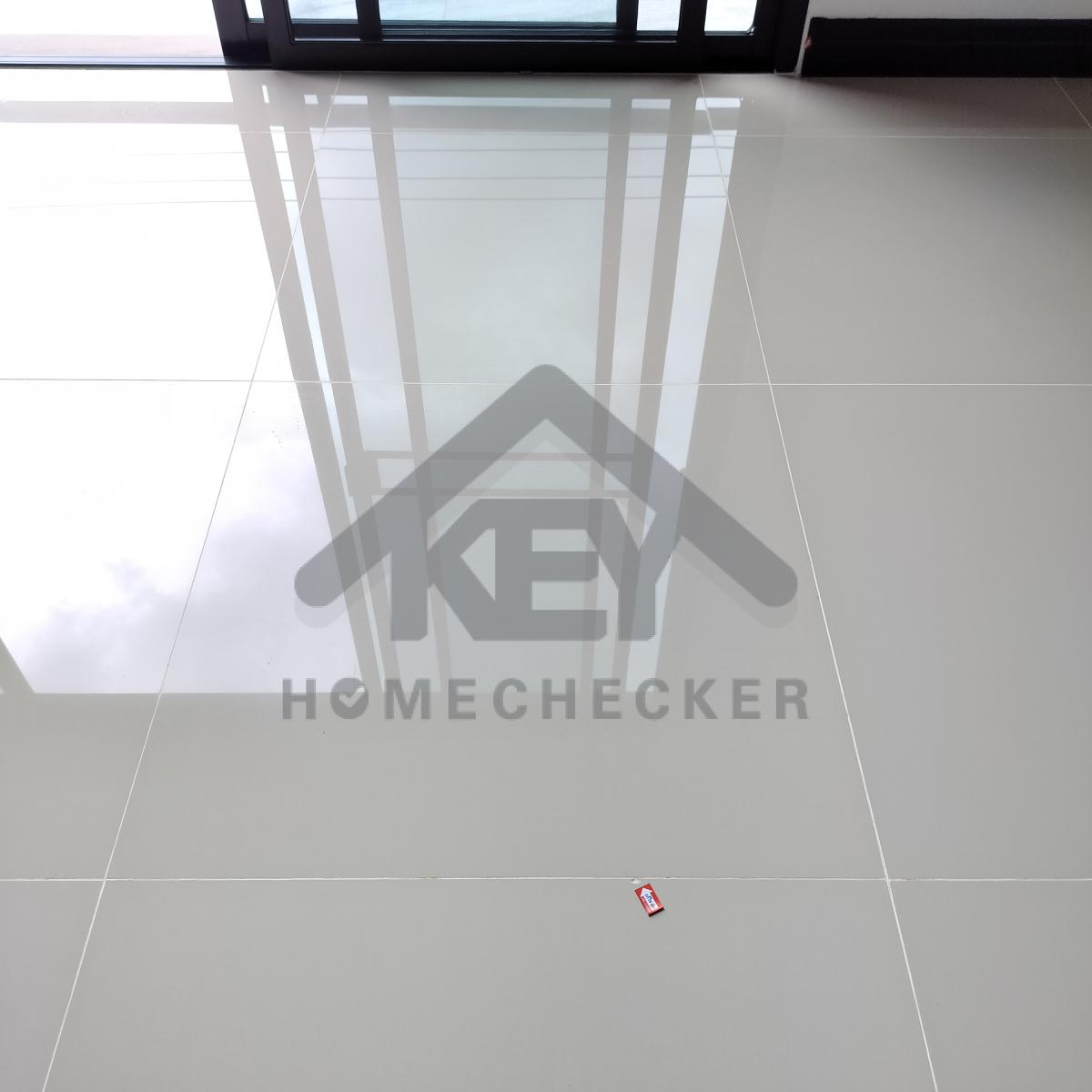

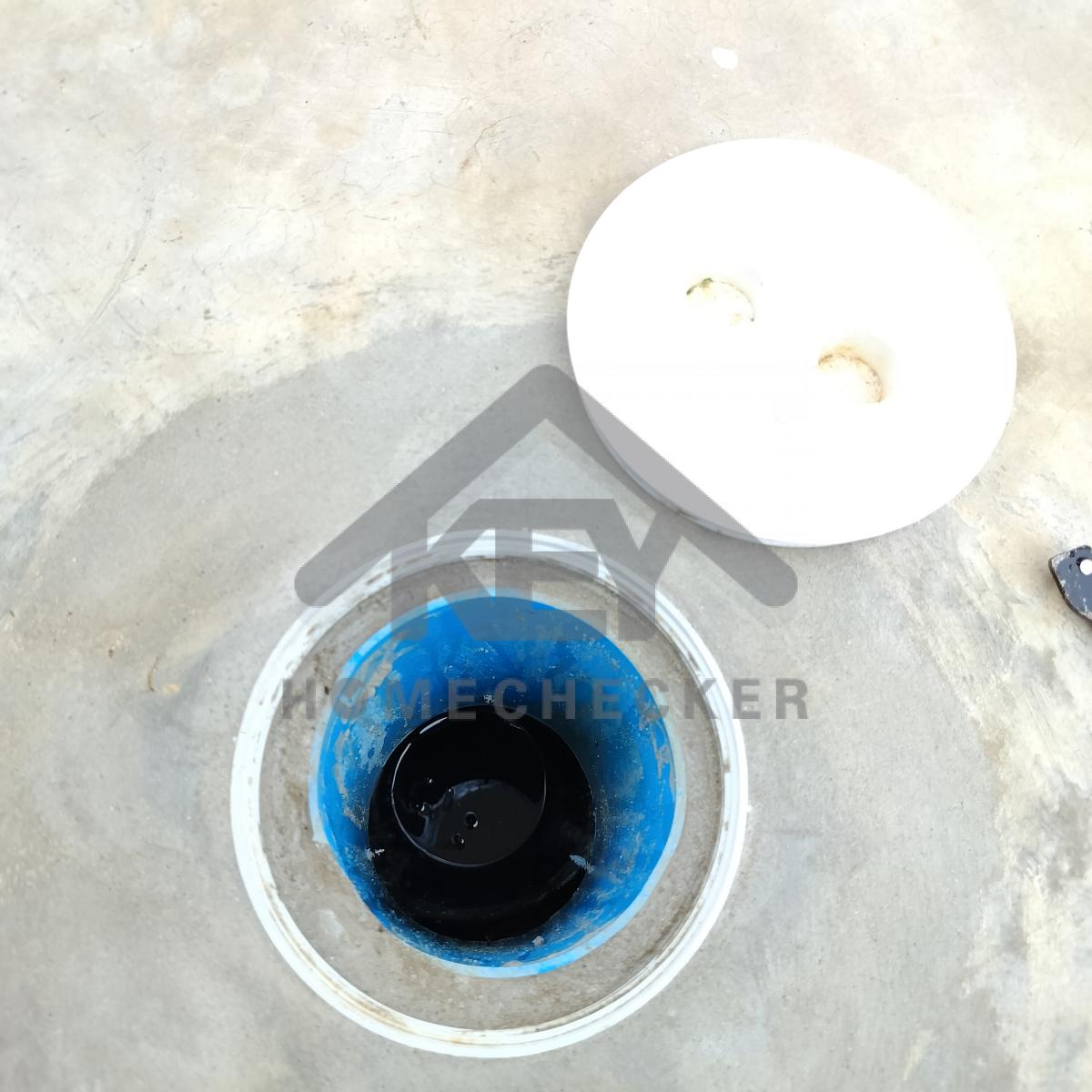

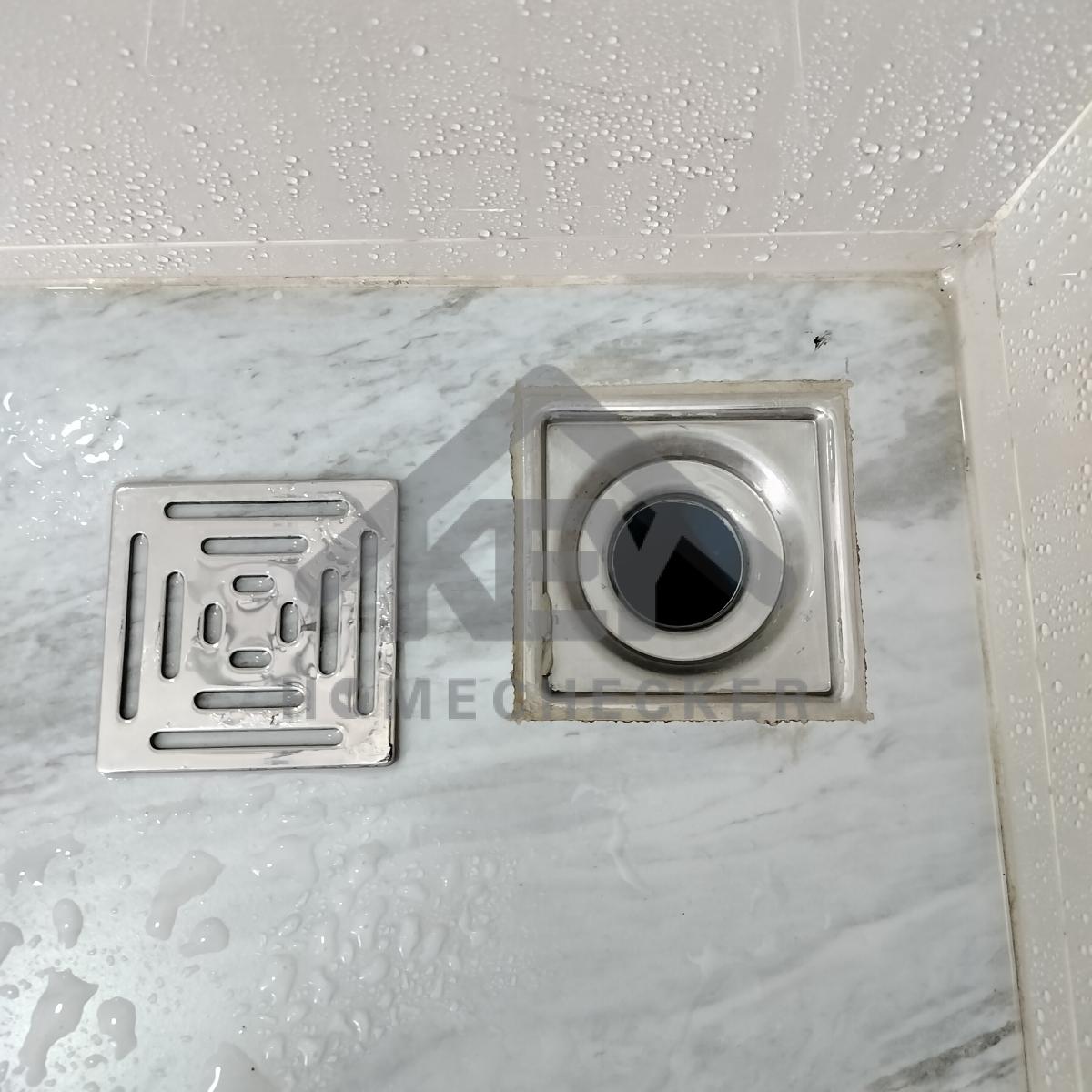

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

16. งานห้องน้ำชั้น 2 (2)

งานห้องน้ำชั้น 2 (2)

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บซิลิโคนขอบอ่างล้างหน้าและยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งยึดสกรูขอแขวงอ่างและเก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข กระจกเป็นรอย

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งยึดสกรูที่จับสายฉีดชำระให้ครบและให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

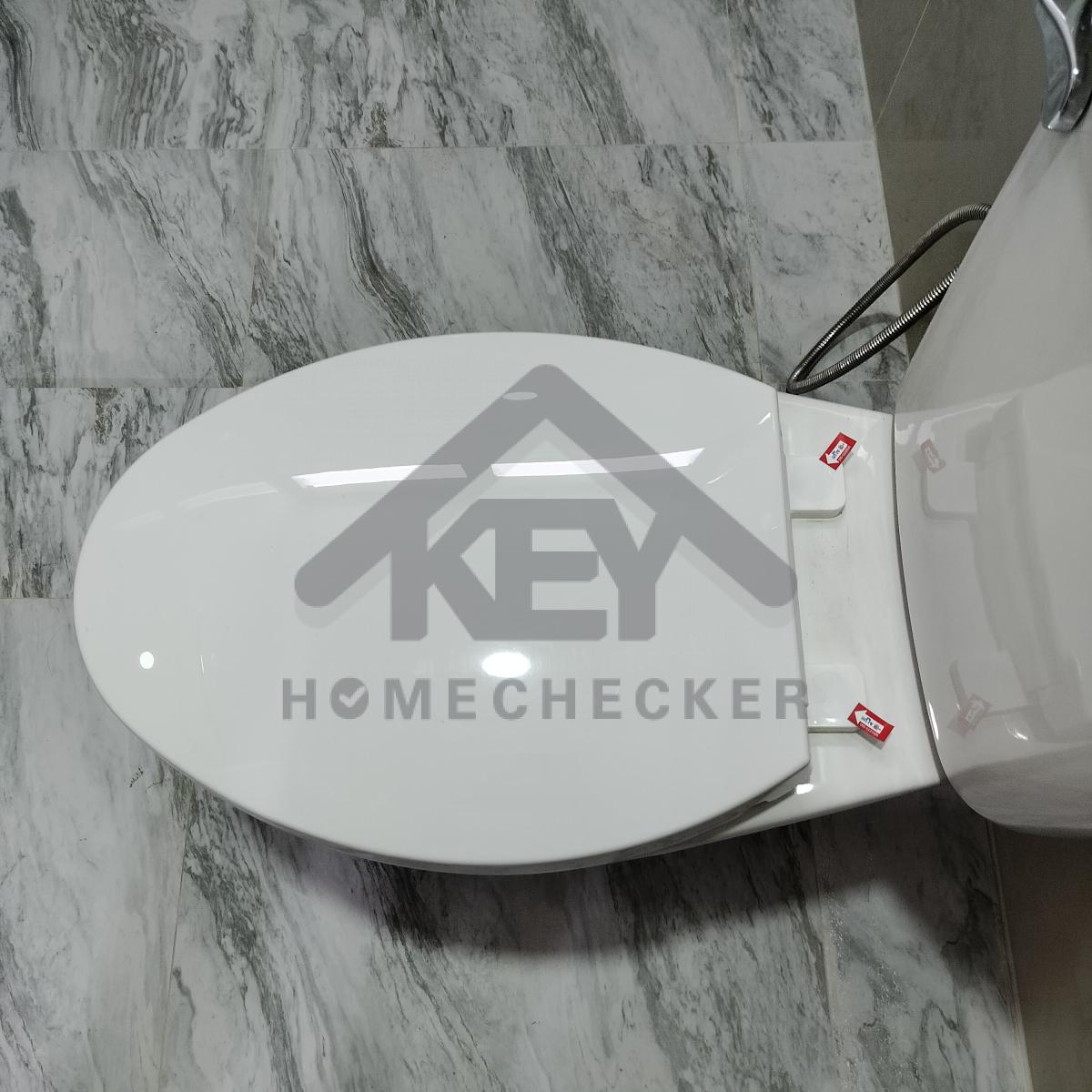

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนและยาแนวขอบหน้าต่างและขอบฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)

งานห้องน้ำชั้น 2 (2)

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

ตรวจทั้งหมด 219 รายการ
ผ่าน 81 รายการ
ที่ต้องแก้ไข 138 รายการ
