ตรวจบ้าน ศุภาลัย ไพร์ด พิษณุโลก
- สะดวกในการนัดหมาย
- ตรวจเสร็จรับรายงานทันที
- ตรวจละเอียด มีโดรนคอยตรวจดูมาตรฐานของหลังคา
ดูตัวอย่างรายงานตรวจบ้าน ด้านล่าง
คำนวณราคาตรวจบ้านและคอนโด คลิกที่นี่
ติดต่อ : https://facebook.com/IKeyhomechecker
รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: ศุภาลัย ไพร์ด พิษณุโลก (888/195)รายงาน: รายงานการตรวจบ้าน ศุภาลัย ไพร์ด พิษณุโลก (888/195)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 4 มิ.ย. 2022

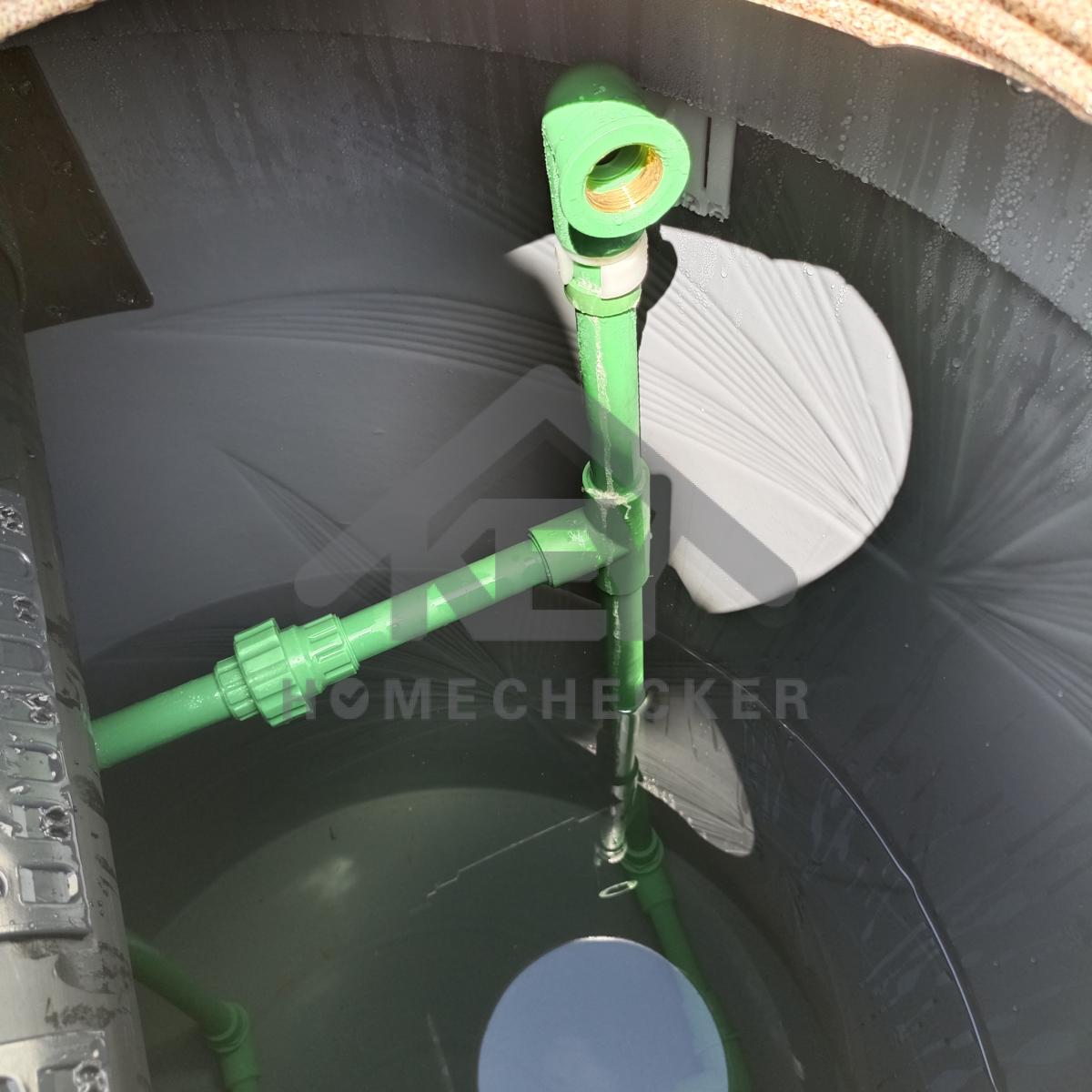

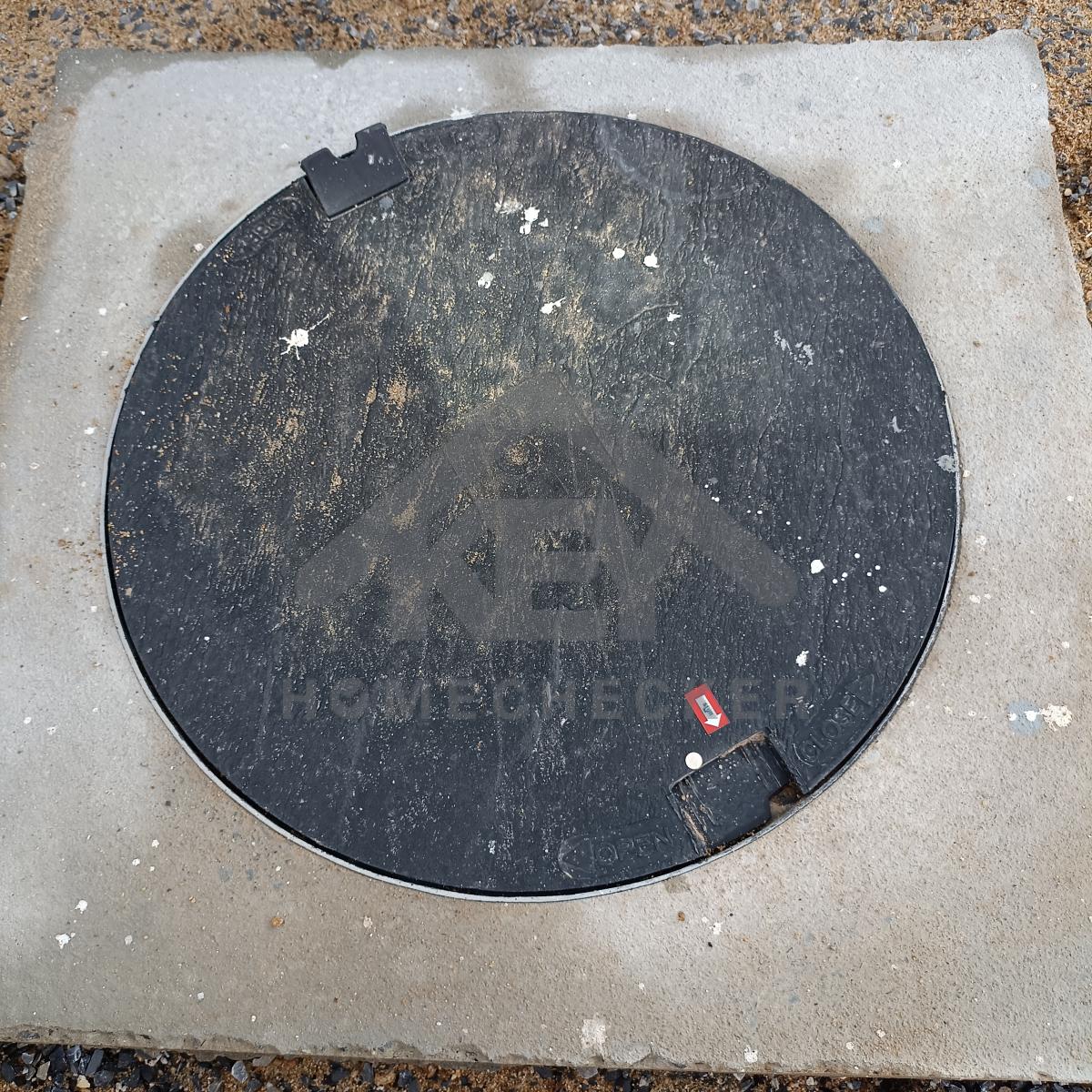

1. งานประปา ปั้ม และสุขาภิบาล
แก้ไข ติดตั้งลูกลอยถังเก็บน้ำให้เรียบร้อย
แก้ไข ทำความสะอาดฝาถังเก็บน้ำให้เรียบร้อย
แก้ไข ฝาบ่อพักแตกเปลี่ยนใหม่

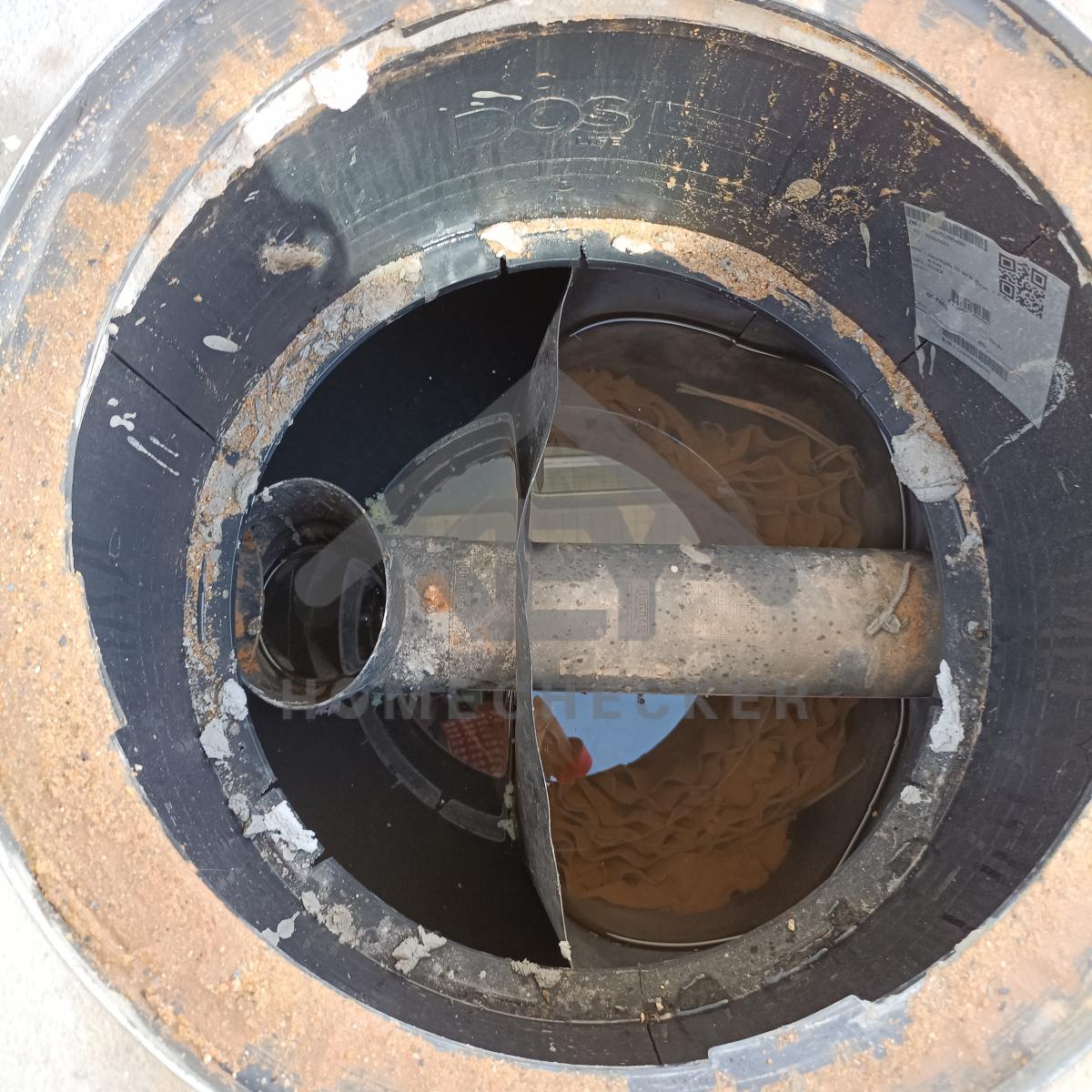

แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อพักและท่อระบายน้ำรอบบ้าน ทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อดักไขมันและท่อระบายน้ำรอบบ้าน ทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อพักและท่อระบายน้ำรอบบ้าน ทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีท่อน้ำและใส่แคมป์ยึดท่อให้แน่นหนา
แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อพักและท่อระบายน้ำรอบบ้าน ทั้งหมดให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข หูฝาถังบำบัดชำรุดเปลี่ยนใหม่
แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อพักและท่อระบายน้ำรอบบ้าน ทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อพักและท่อระบายน้ำรอบบ้าน ทั้งหมดให้เรียบร้อย
แก้ไข ใส่ข้อต่อ 3 ทางเก็บงานปลายท่อให้เรียบร้อย
แก้ไข ทำความสะอาดดินและทรายในท่อให้เรียบร้อย

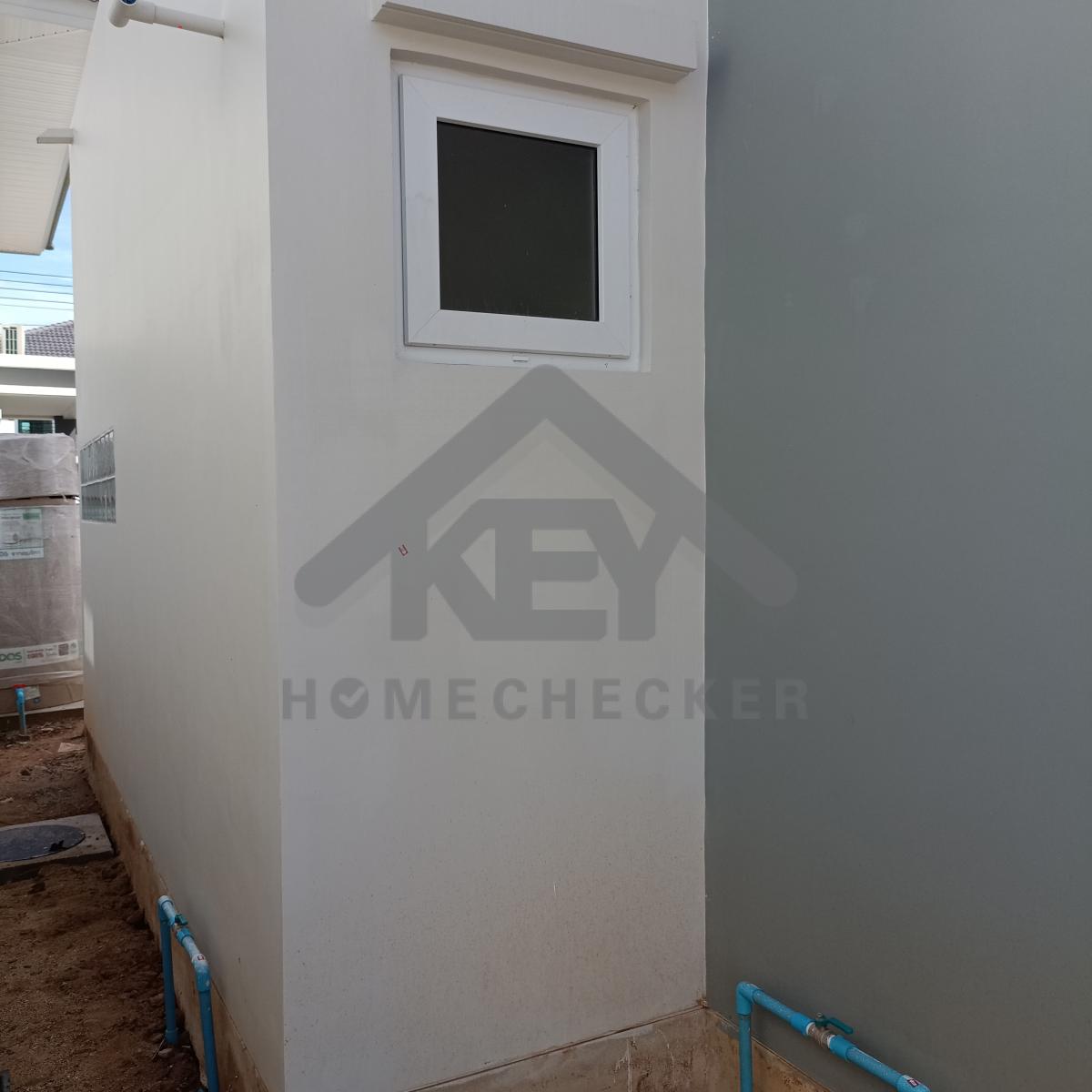

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข ทำความสะอาดเก็บงานเก็บสีรั้วใหม่ทั้งหมด
แก้ไข ทำความสะอาดเก็บงานเก็บสีรั้วใหม่ทั้งหมด

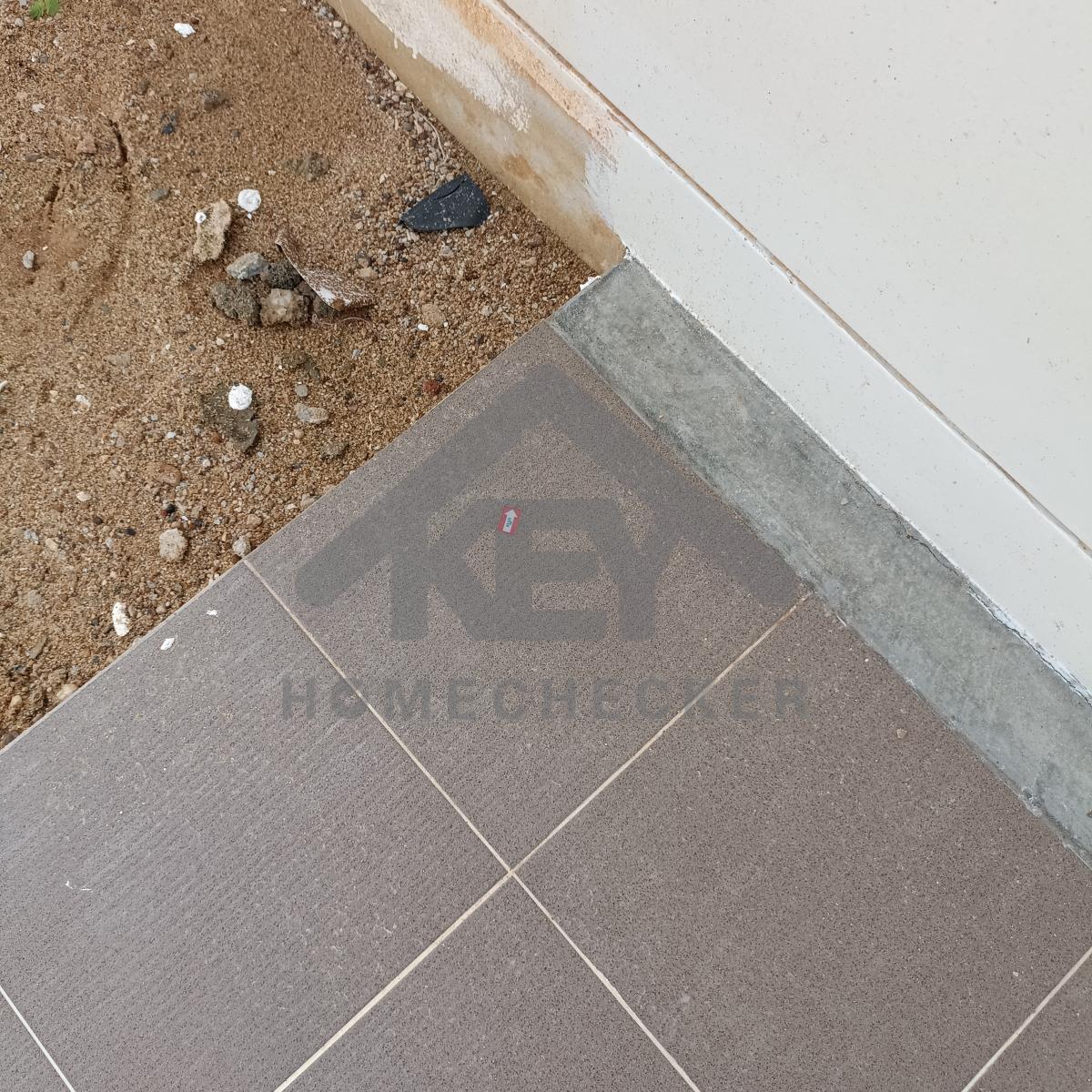

แก้ไข เก็บงานปูนขอบพื้นให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีพื้นโรงจอดรถให้เรียบร้อย
แก้ไข ปรับพื้นและปลูกหญ้ารอบบ้านทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บงานรอยแตกร้าว เก็บสีกำแพงรั้วรอบบ้านใหม่ทั้งหมด
แก้ไข เก็บงาน, เติมดิน และเก็บสีรอบบ้านใหม่ทั้งหมด
แก้ไข เก็บงานเก็บสีผนังรอบบ้านใหม่ทั้งหมด
แก้ไข เก็บงานเก็บสีผนังรอบบ้านใหม่ทั้งหมด

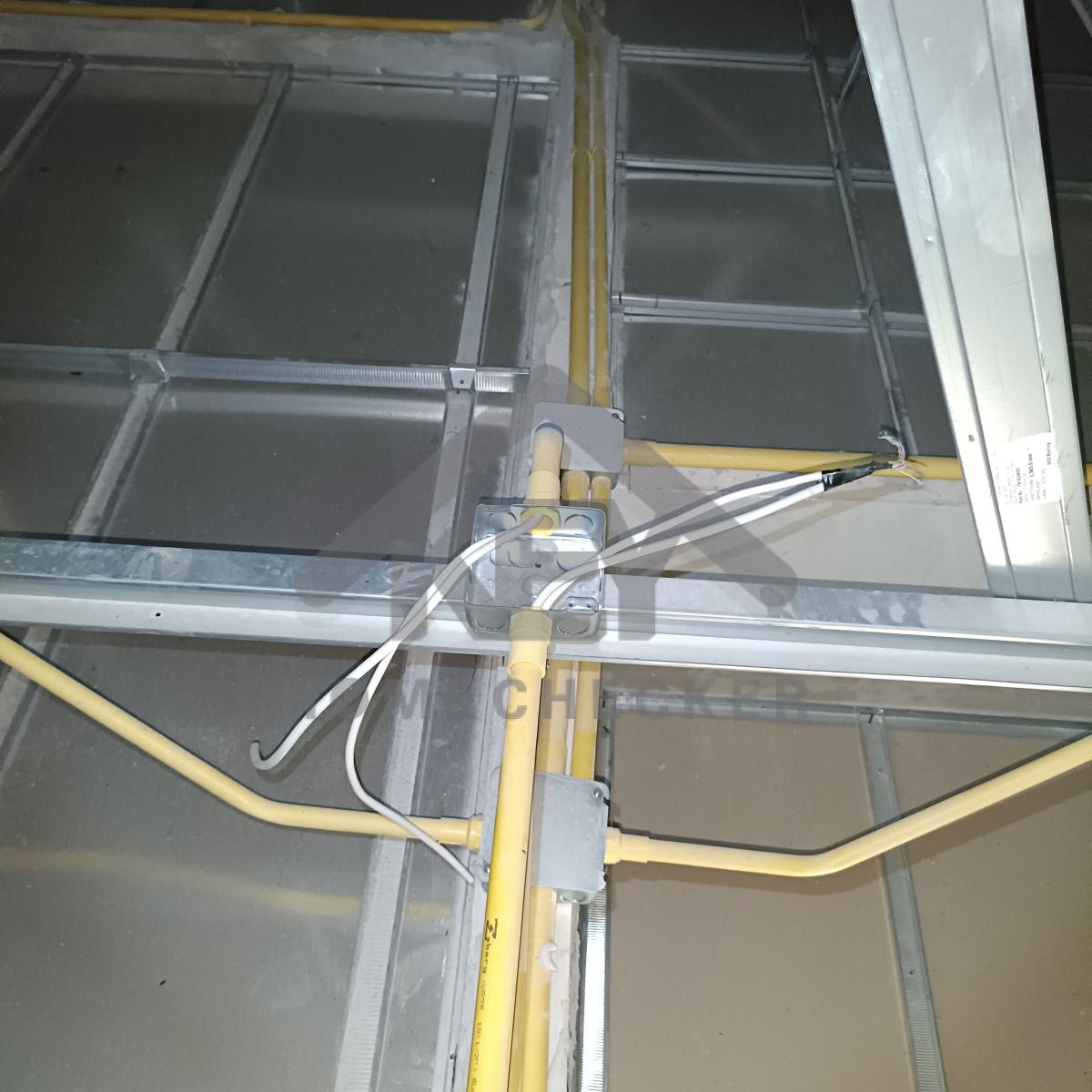

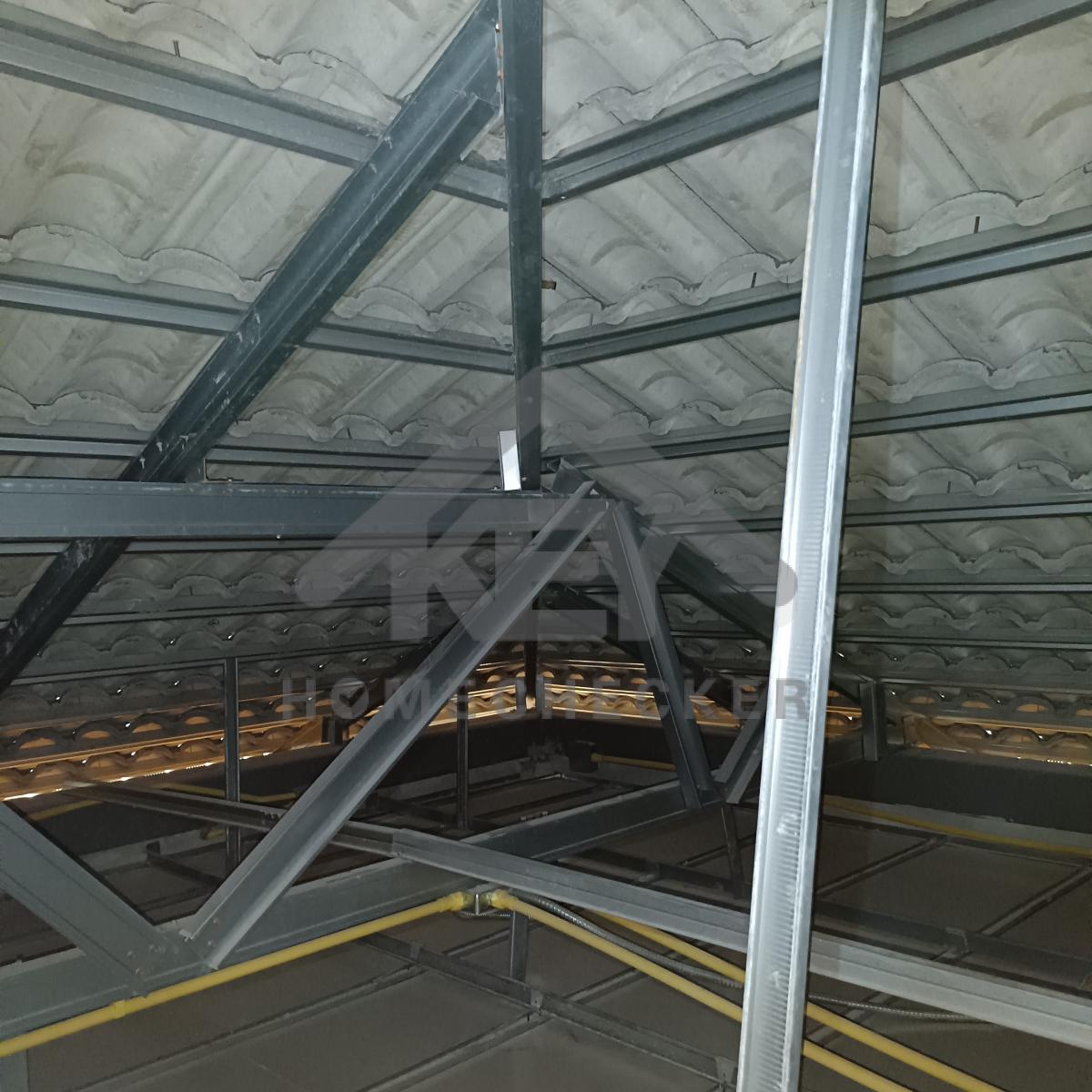

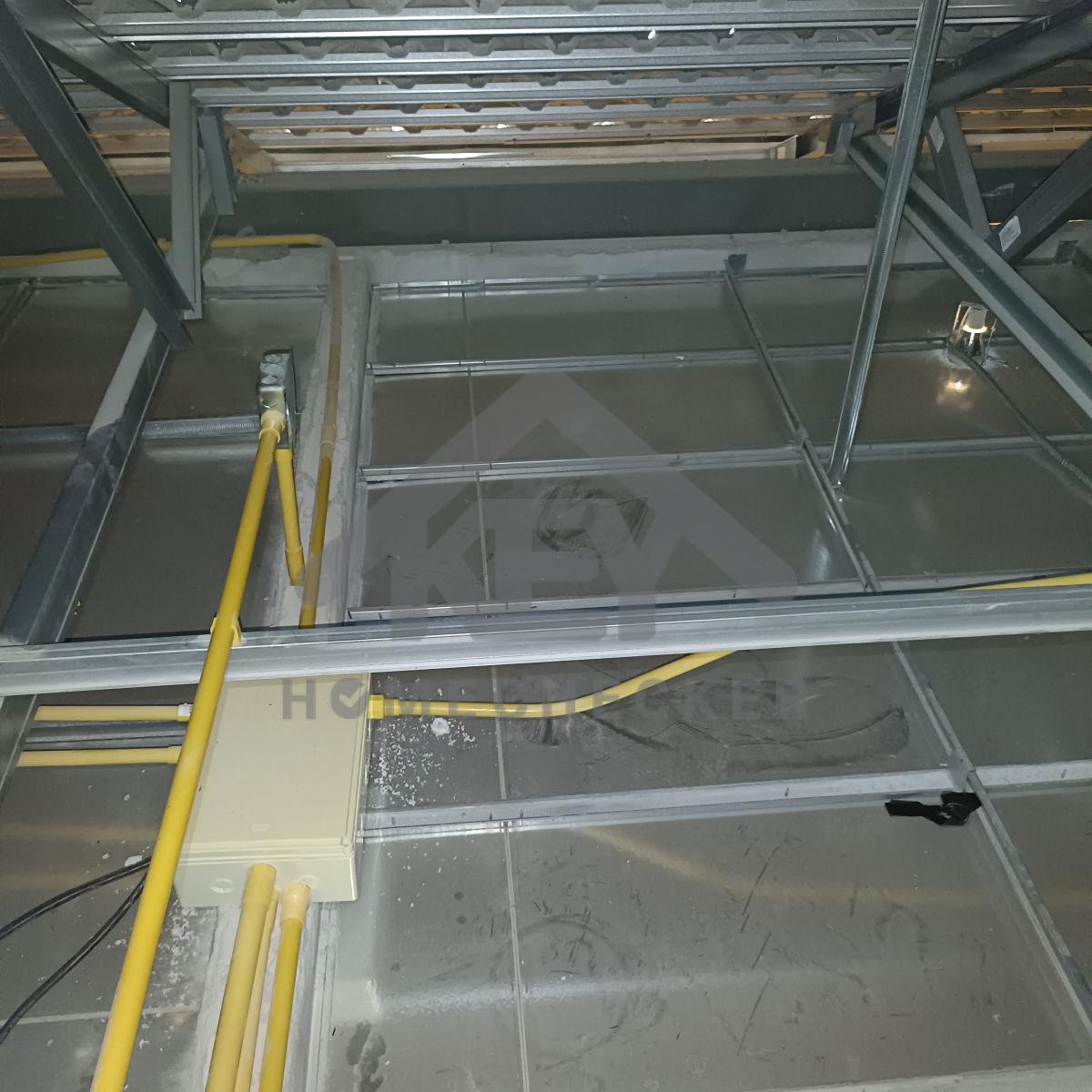

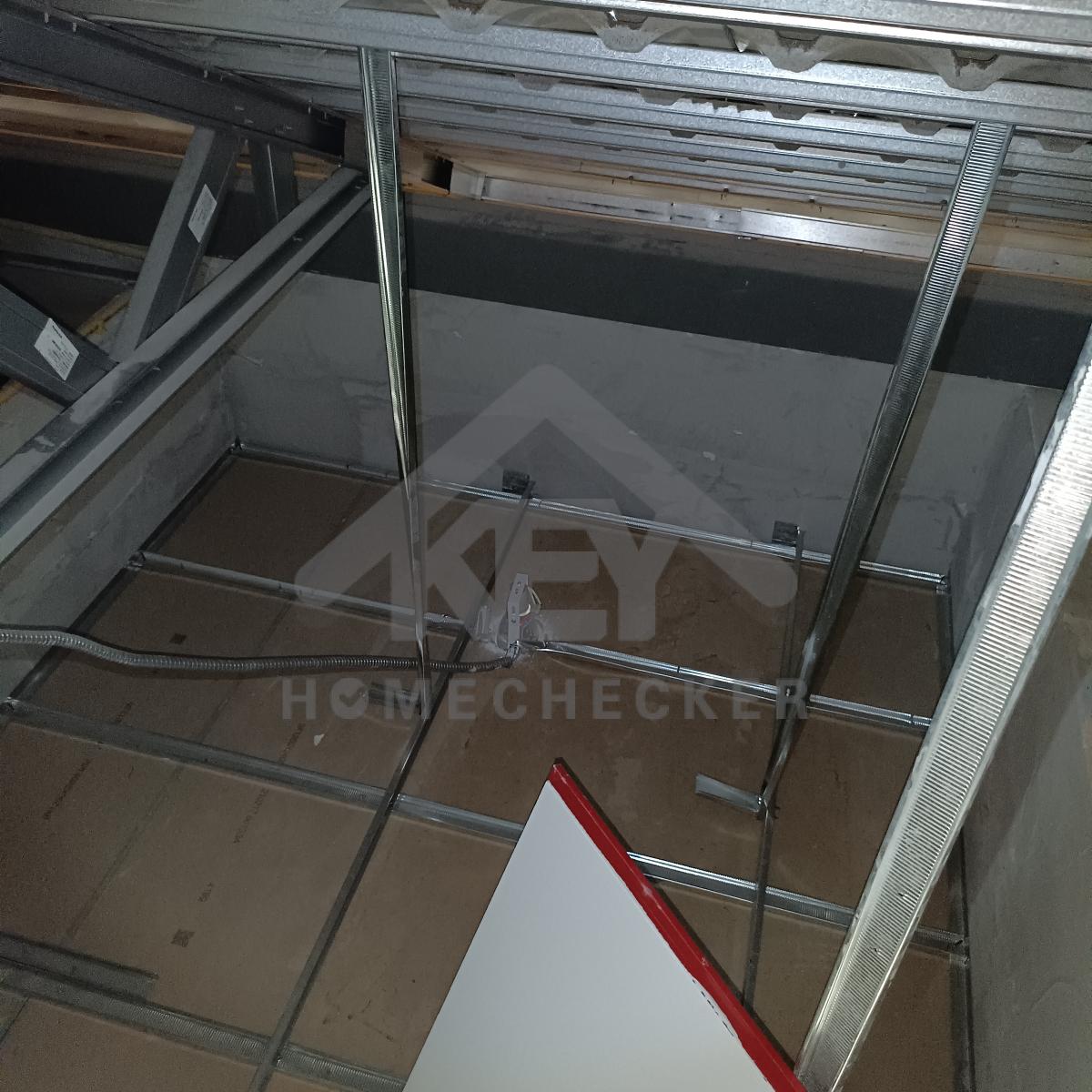

3. งานตรวจสอบหลังคา

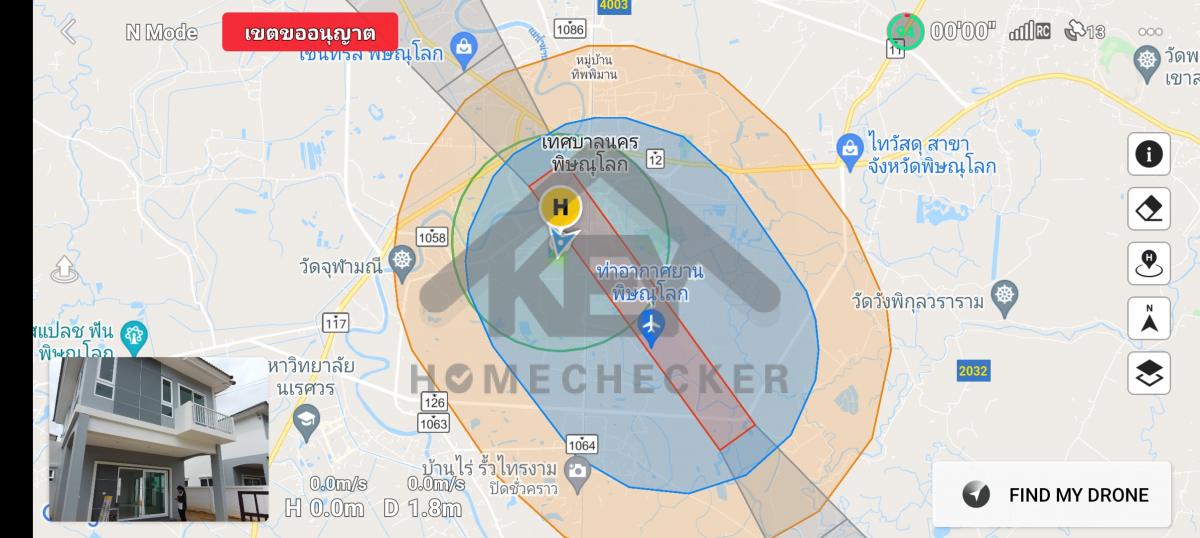

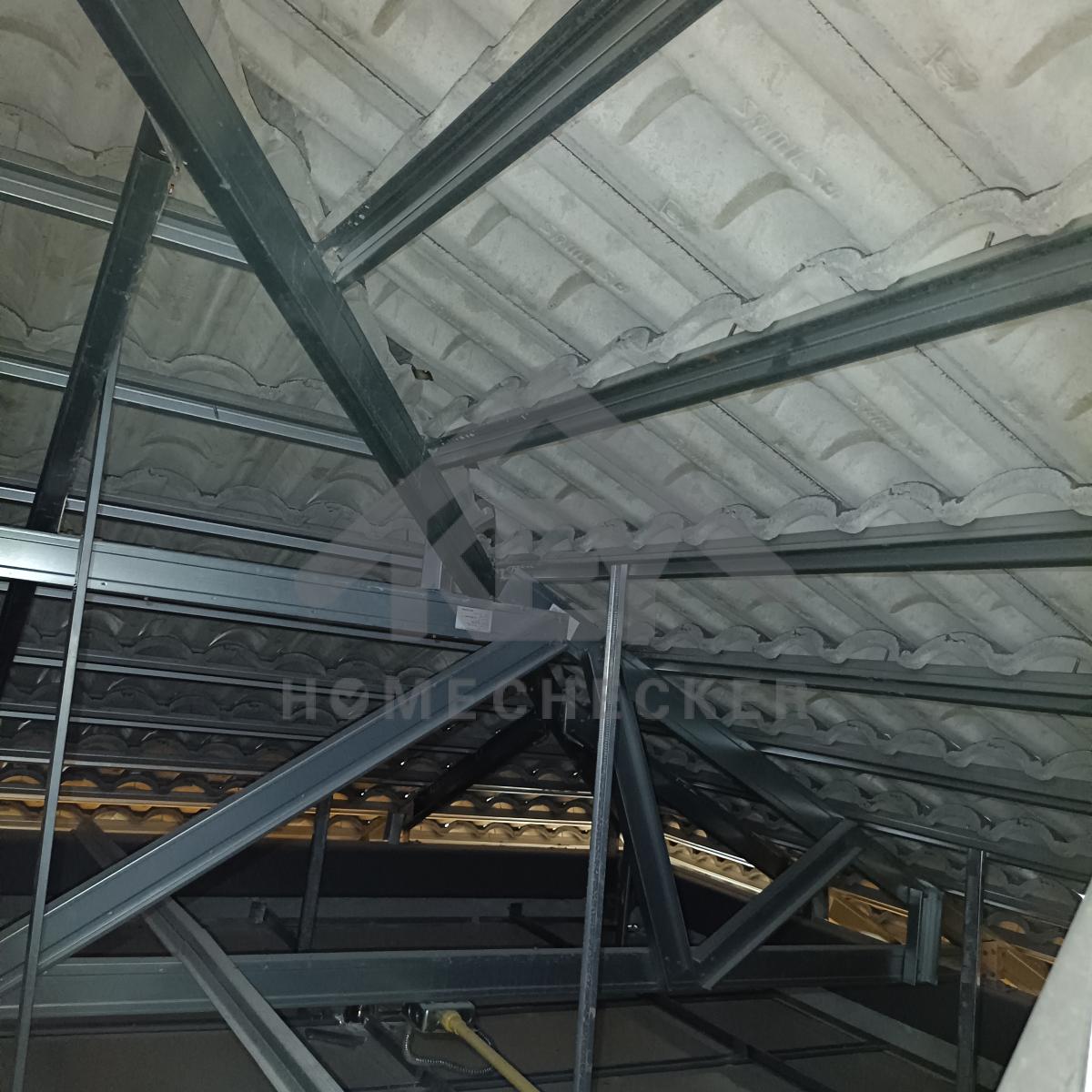

***ไม่สามารถบินโดรนเพื่อตรวจเช็คความเรียบร้อยของหลังคาด้านบนได้ เนื่องจากอยู่ในเขตพื้นที่ควบคุมของสนามบิน
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บสายและปิดฝาบล็อกไฟให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

4. งานเทสน้ำ ประตูหน้าต่าง
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

5. งานไฟฟ้าและระบบความปลอดภัย
ติดสติ๊กเกอร์แผงไฟให้ครบ
งานเรียบร้อยดี
สายไฟเครื่องทำน้ำอุ่น งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ปิดฝาครอบให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

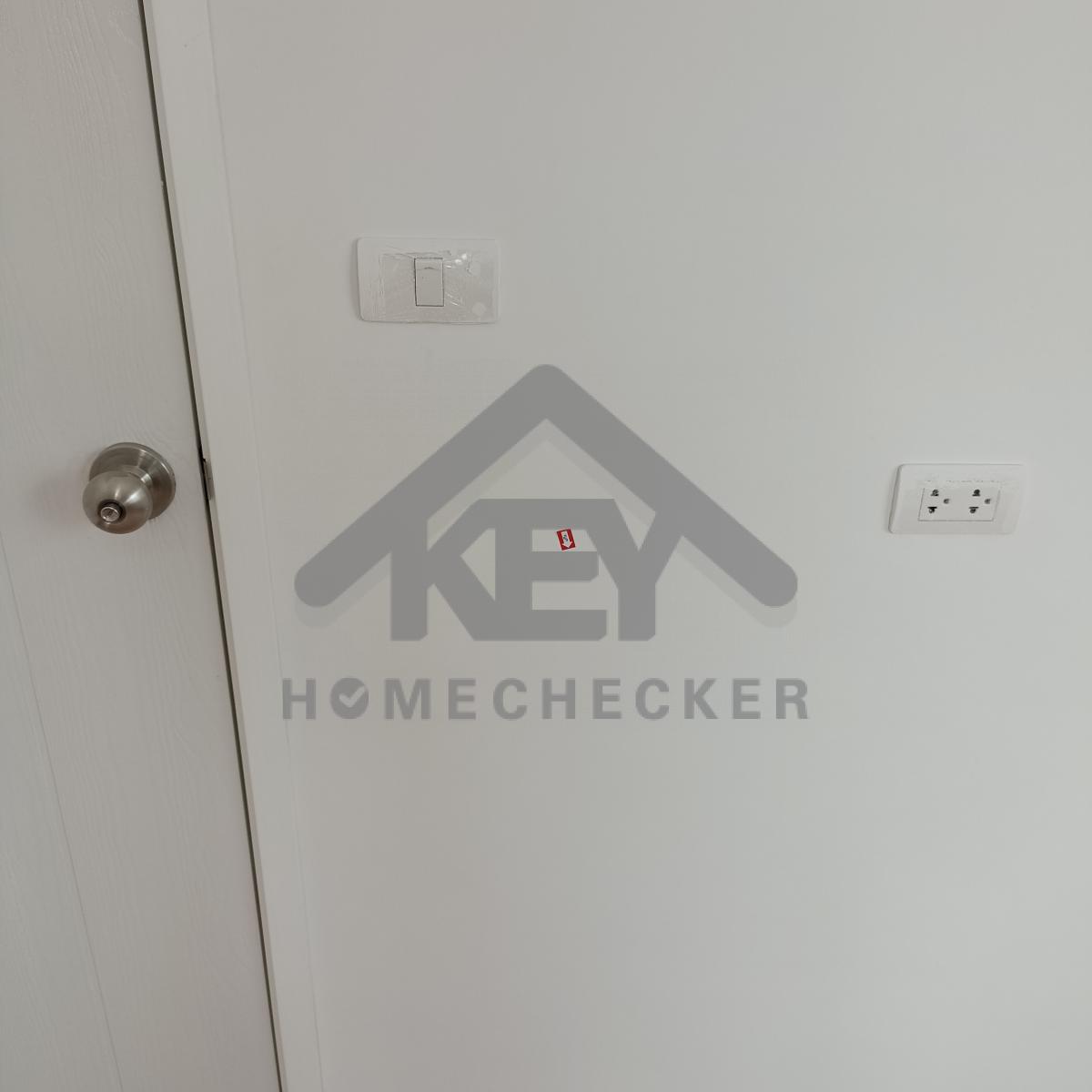

แก้ไข ติดตั้งโคมไฟดาวน์ไลท์ห้องน้ำชั้นบนให้เรียบร้อย
แก้ไข ติดตั้งและเก็บงานสายไฟให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบตู้ไฟทั้งหมดให้เรียบร้อย

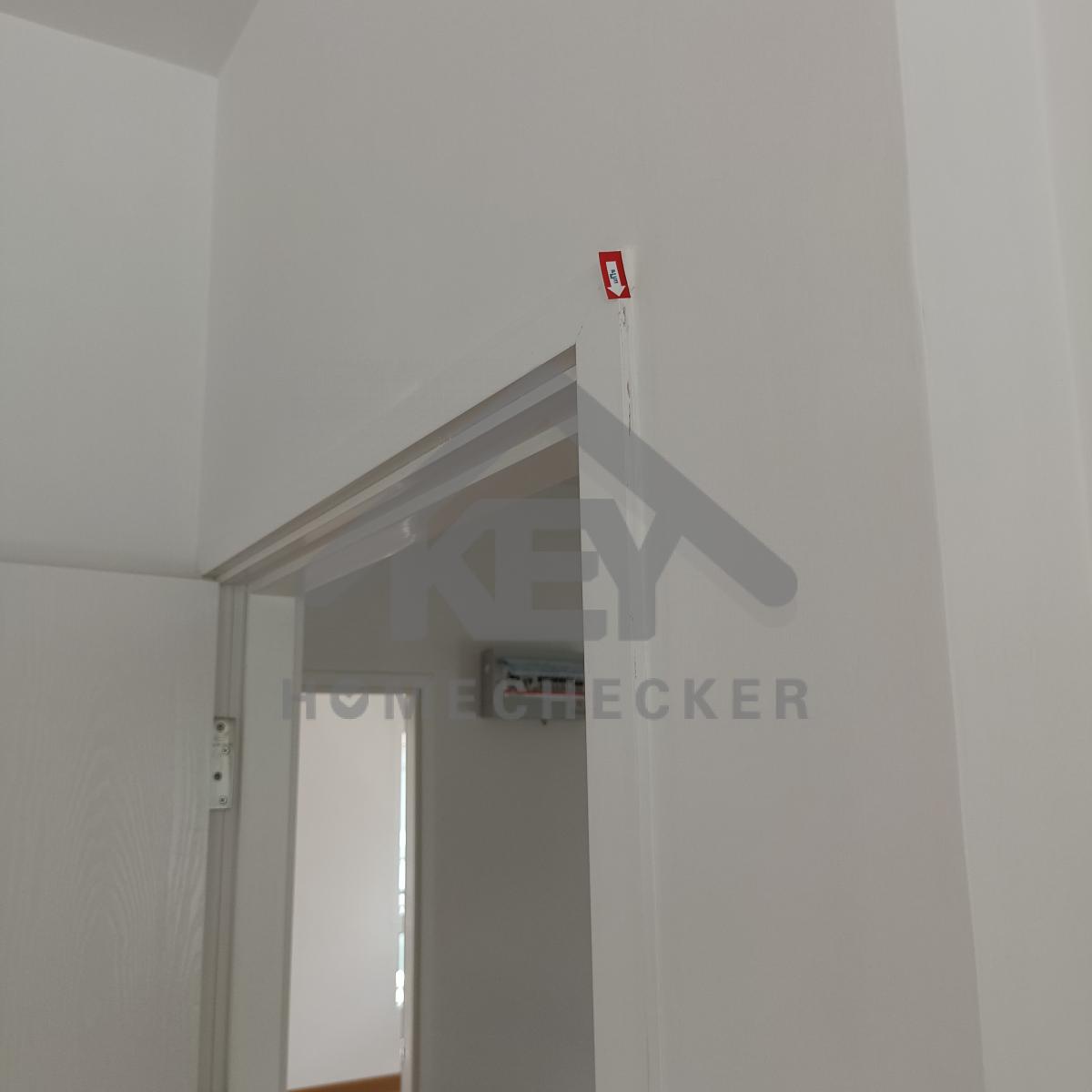

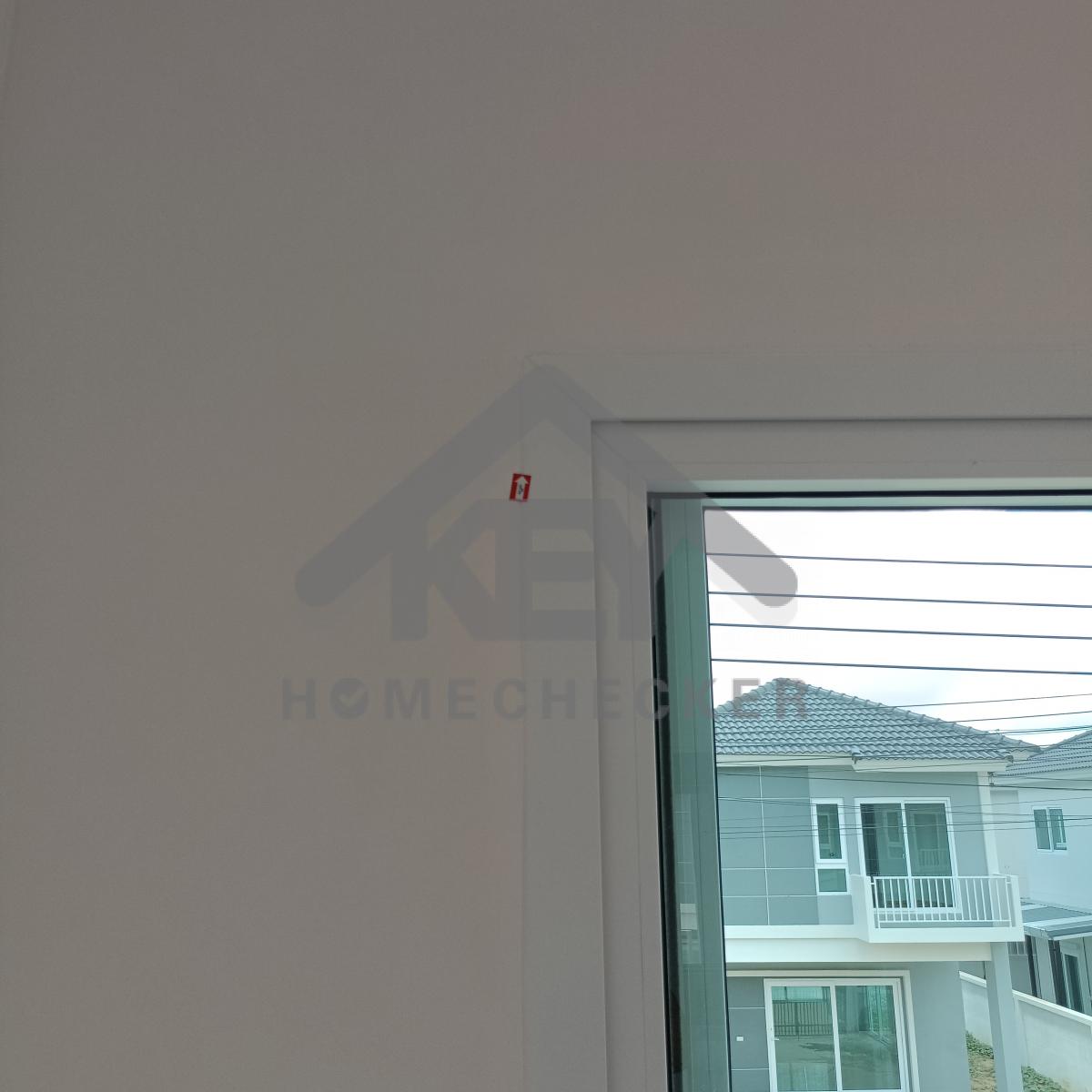

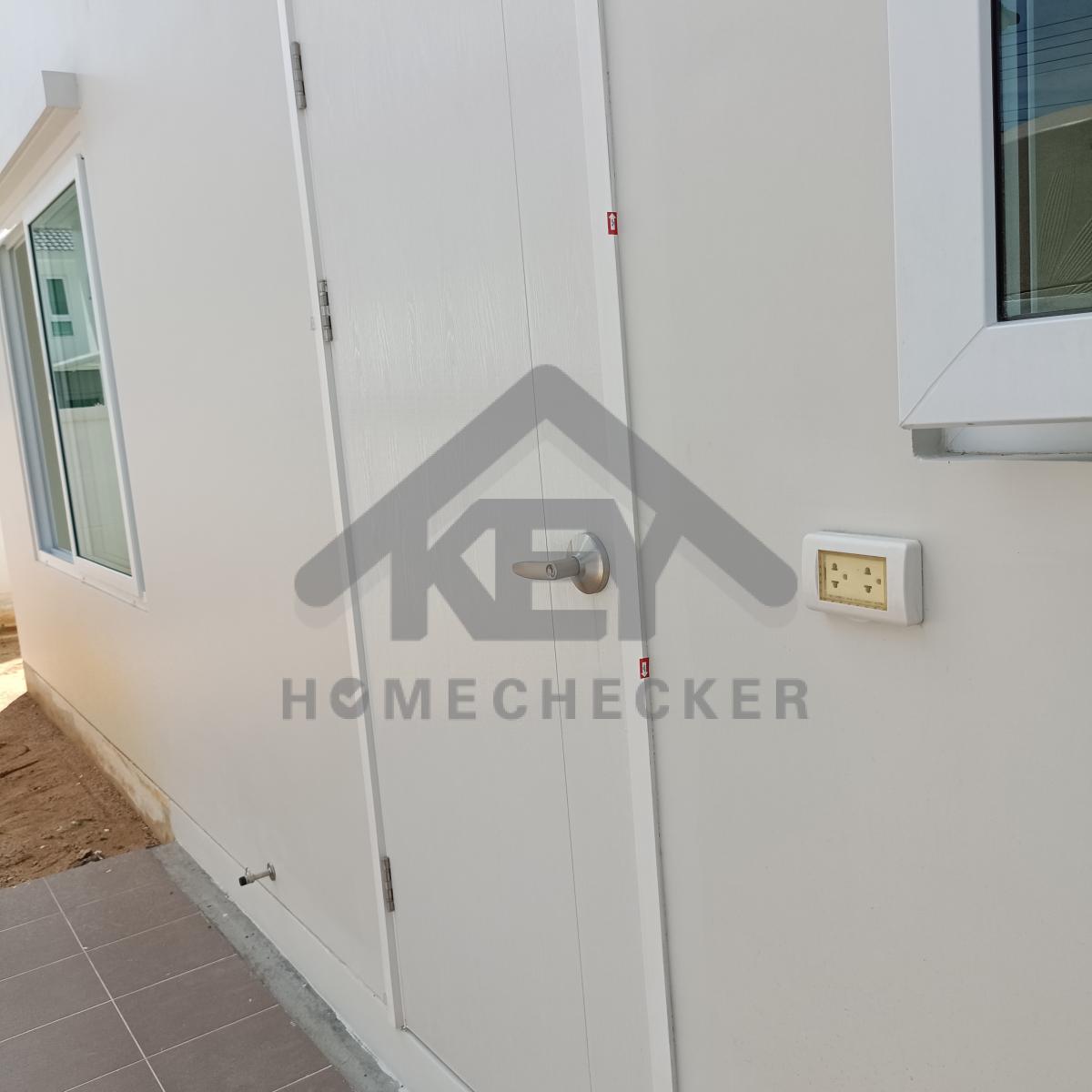

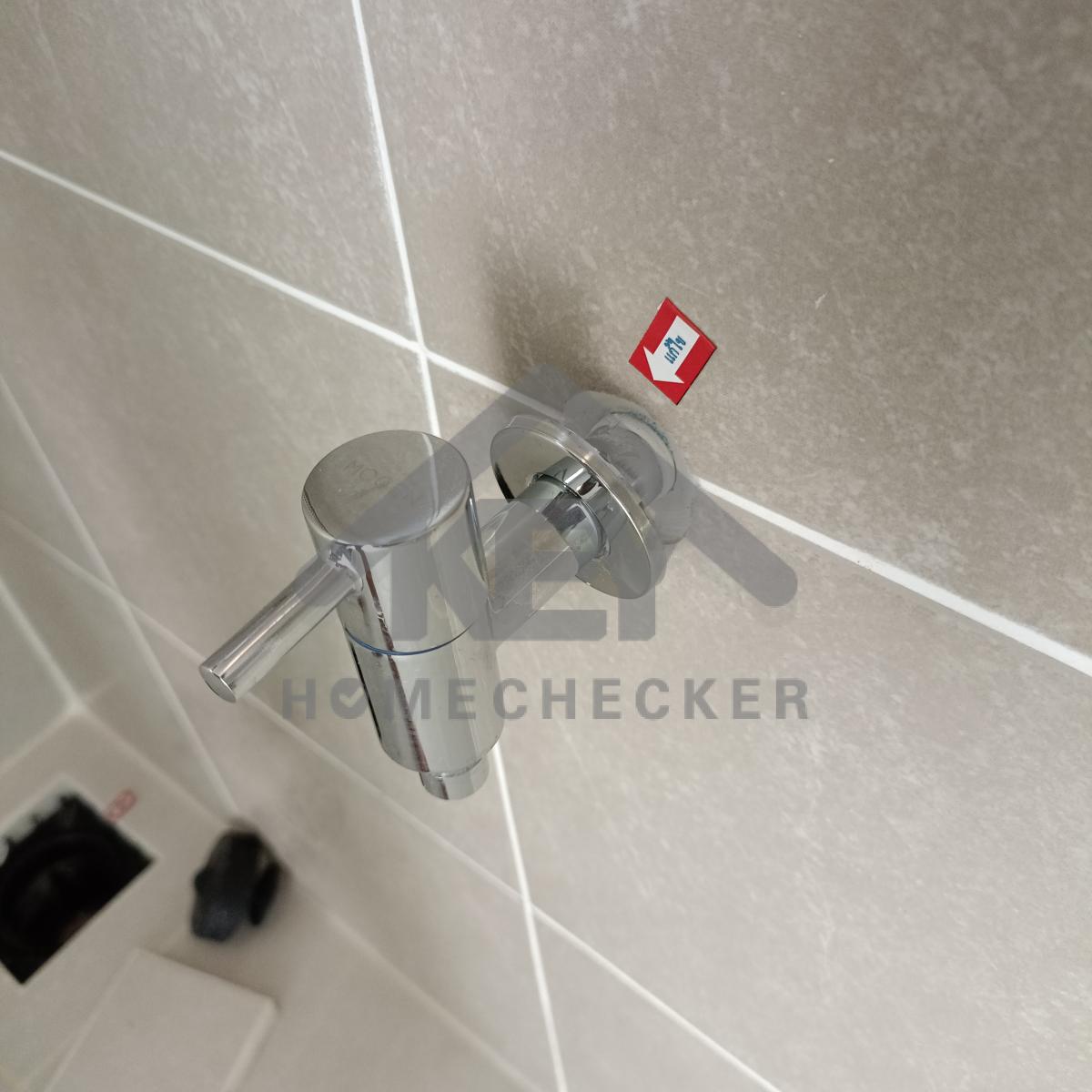

แก้ไข ไฟหัวเสาด้านหน้าไม่ติด
แก้ไข ติดตั้งปลั๊กไฟให้ปลอดภัย และเก็บงานให้เรียบร้อย

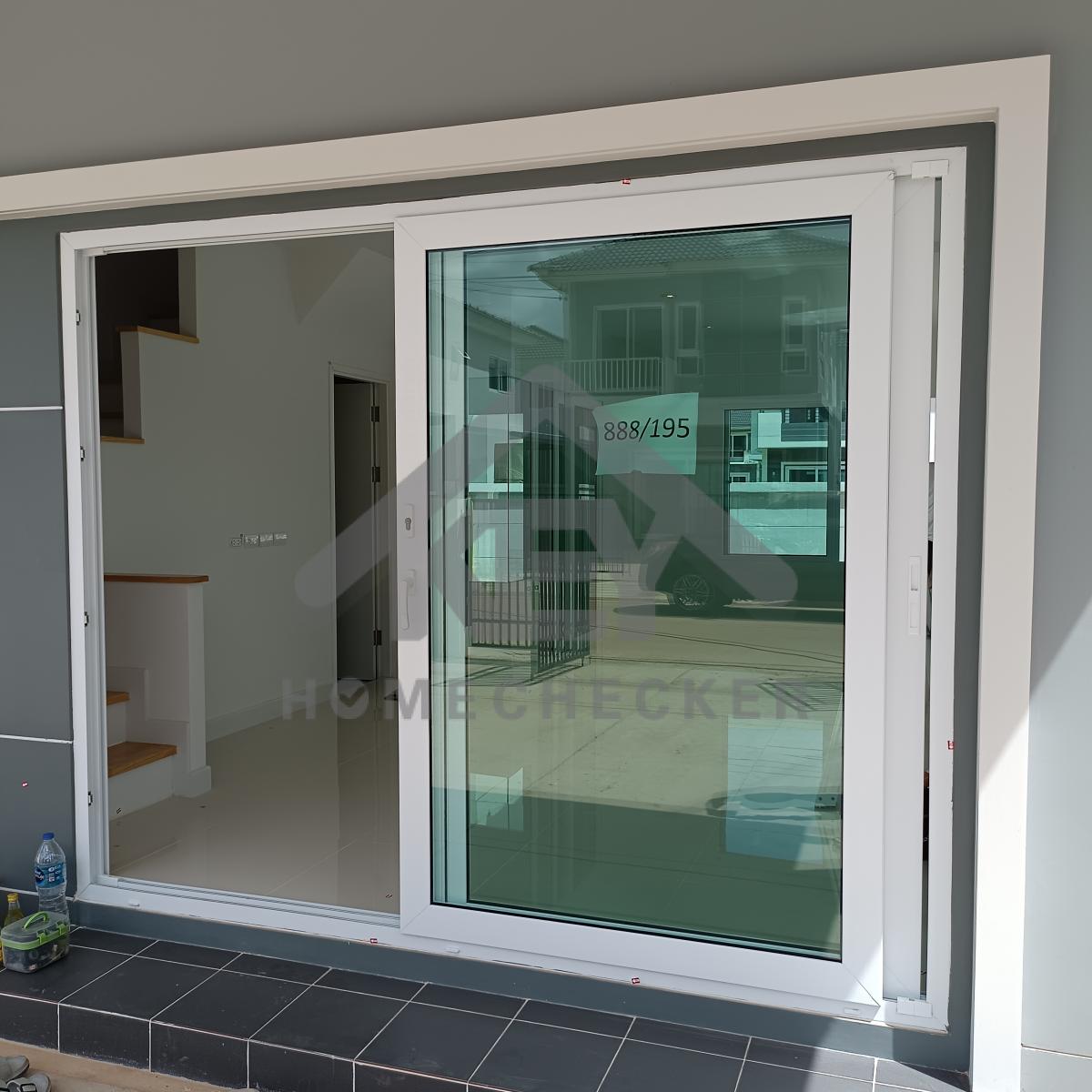

6. งานห้องโถง ห้องนั่งเล่น
แก้ไข สีผนังด้านหน้าด่างเก็บสีใหม่
แก้ไข เก็บงานเก็บสีแต่งขอบประตูให้เรียบร้อยทั้งหมด
แก้ไข ทำความสะอาดเก็บสีกระเบื้องด้านหน้าให้เรียบร้อย

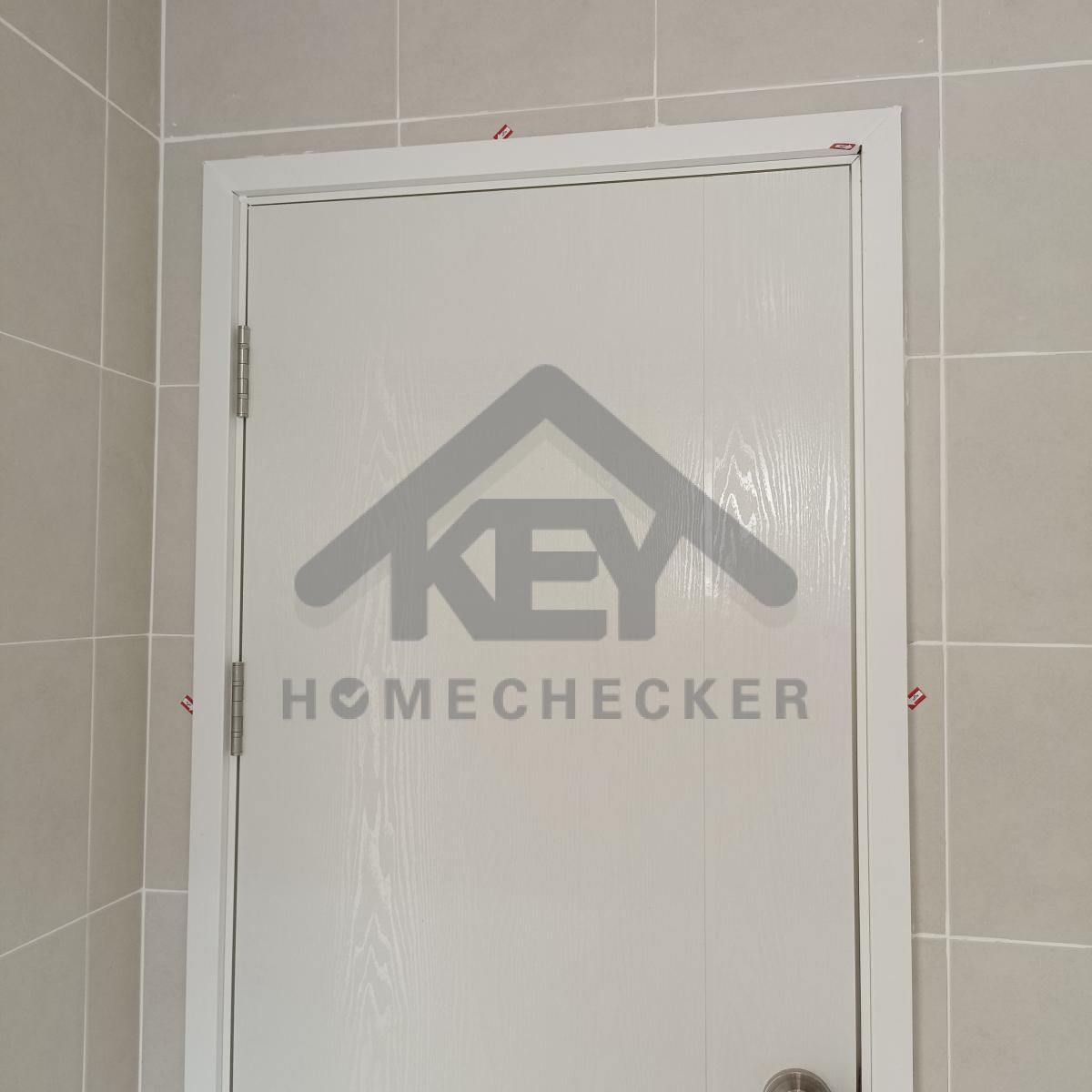

แก้ไข เก็บงานซิลิโคนเก็บสีขอบวงกบประตูให้เรียบร้อย
แก้ไข สีผนังด่างเก็บสีใหม่
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
7. งานห้องครัวชั้น 1
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานรูกลอนประตูให้เรียบร้อย
แก้ไข เก็บงานรูกลอนประตูให้เรียบร้อย

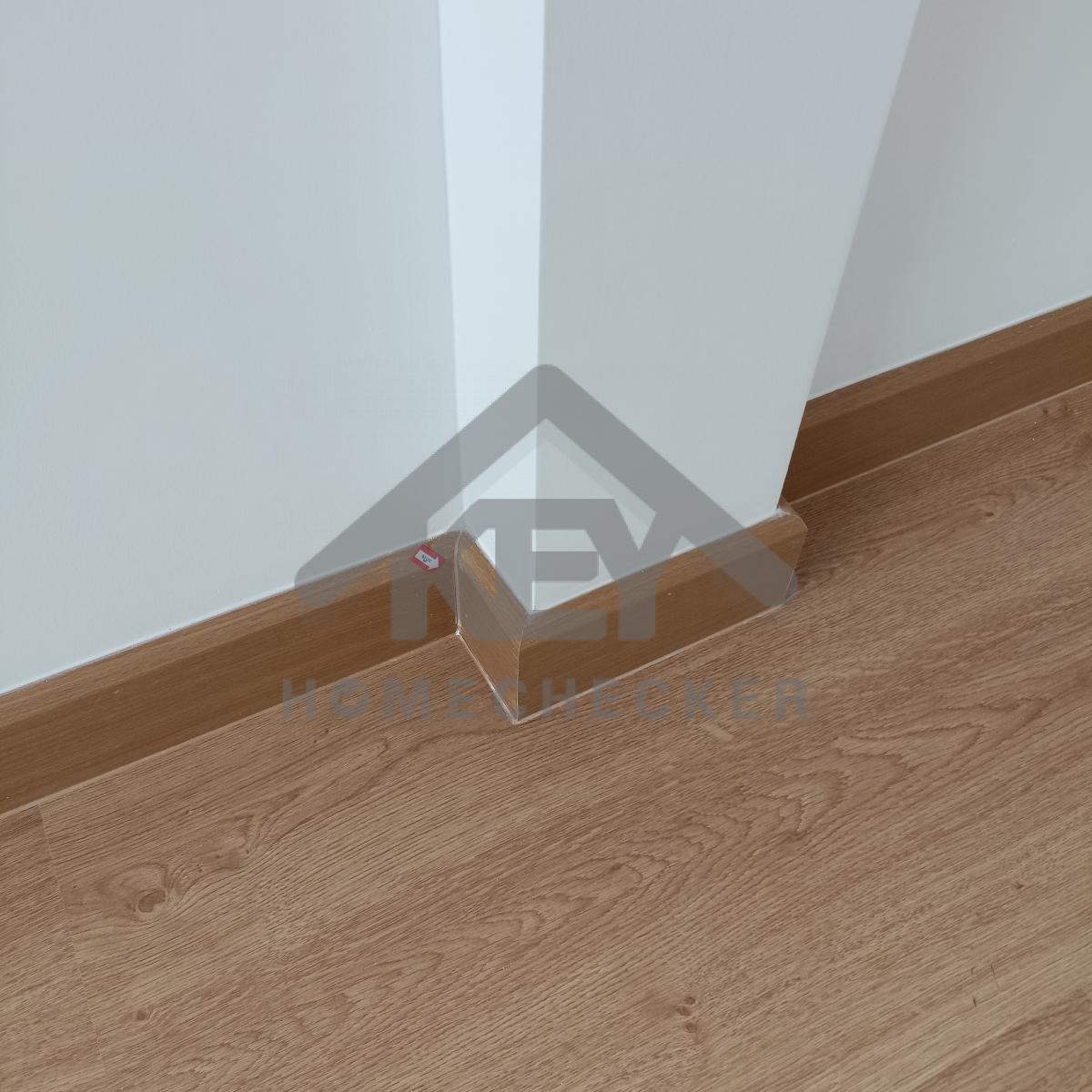

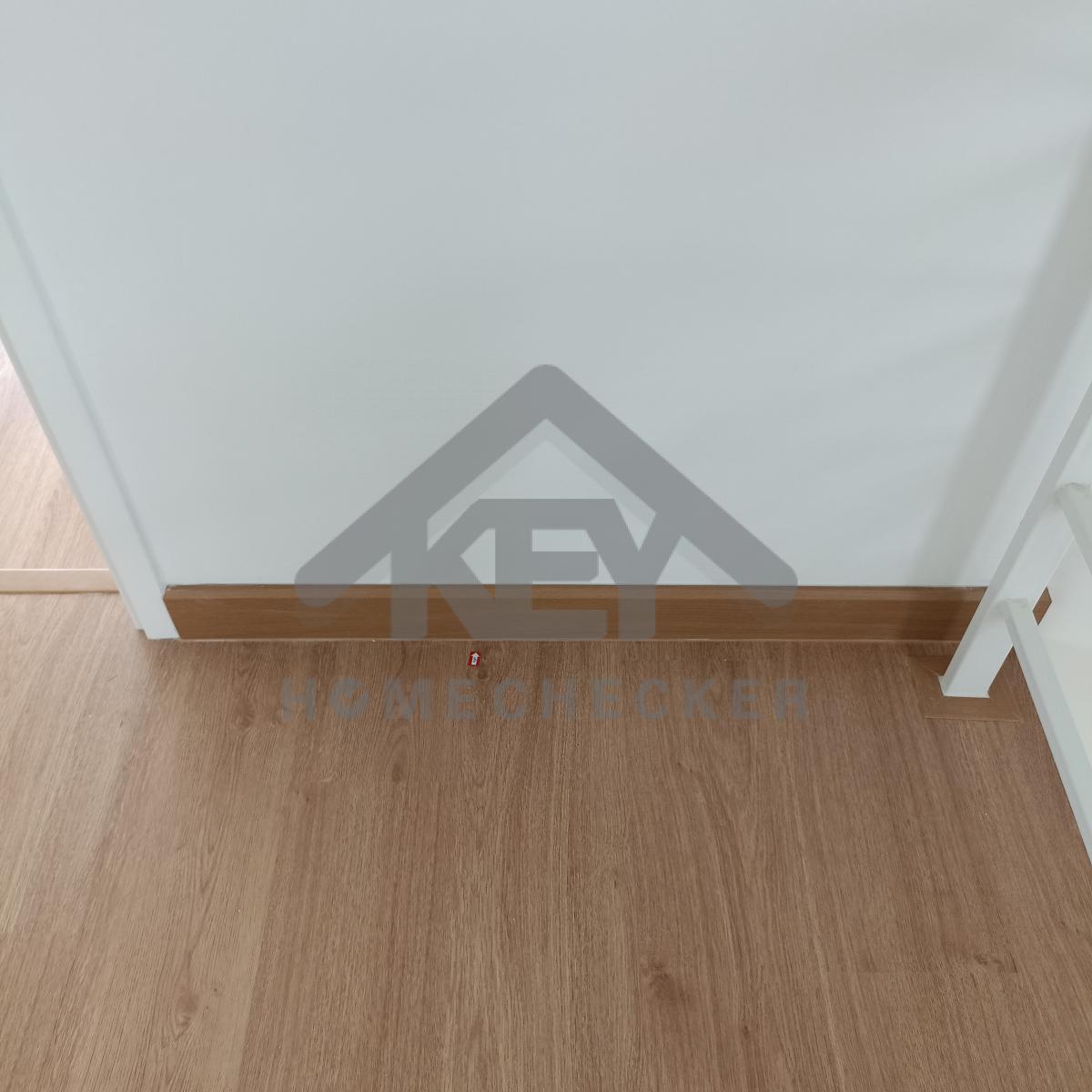

แก้ไข เก็บงานเก็บสีบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานยาแนวเก็บสีกระเบื้องขอบพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบวงกบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบวงกบประตูทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีและเก็บงานยาแนวกระเบื้องพื้นทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
8. งานบันไดชั้น 1

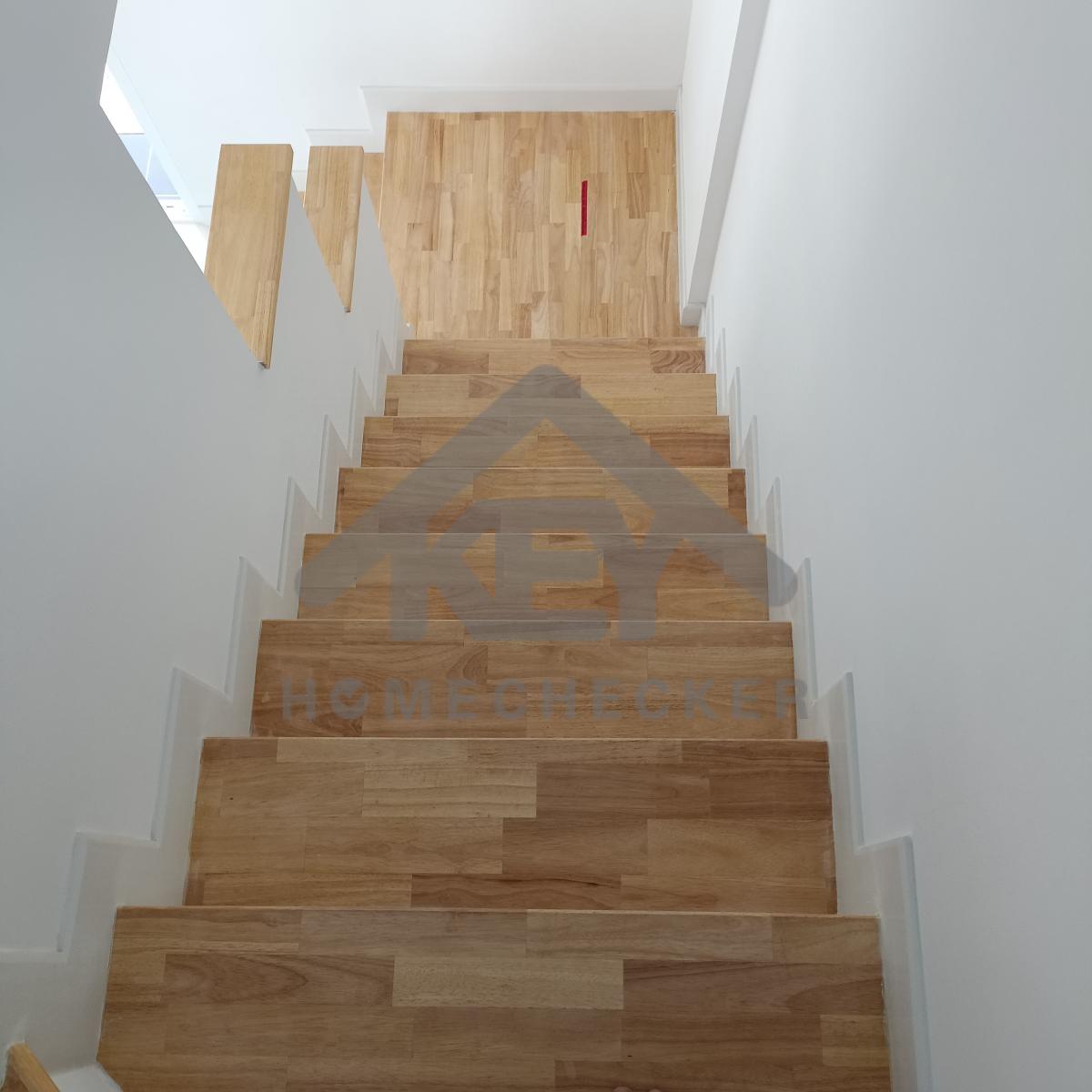

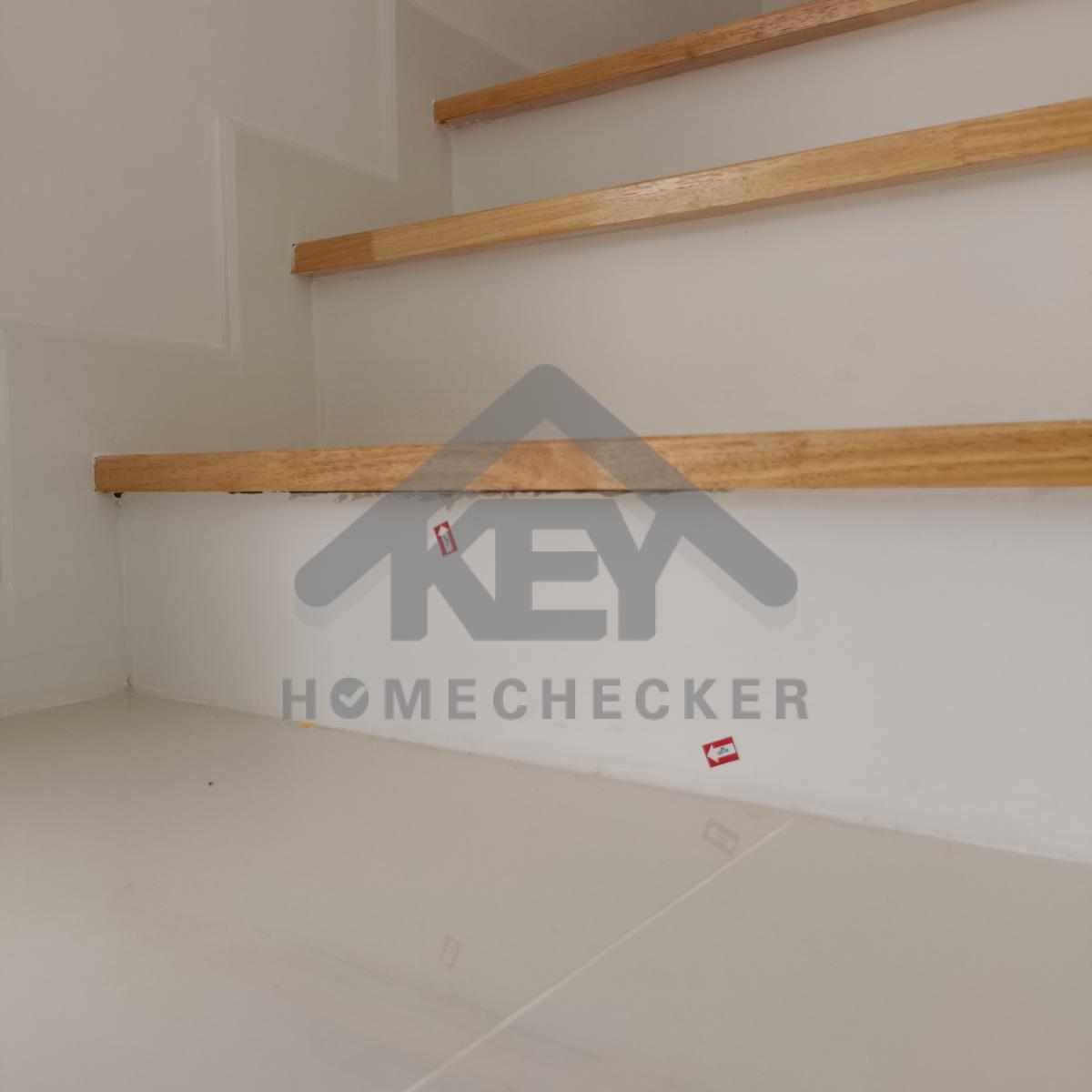

แก้ไข เก็บงานเก็บสีใต้ไม้บันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บสี และเคลือบผิวไม้บันไดใหม่ทั้งหมดให้เรียบร้อย

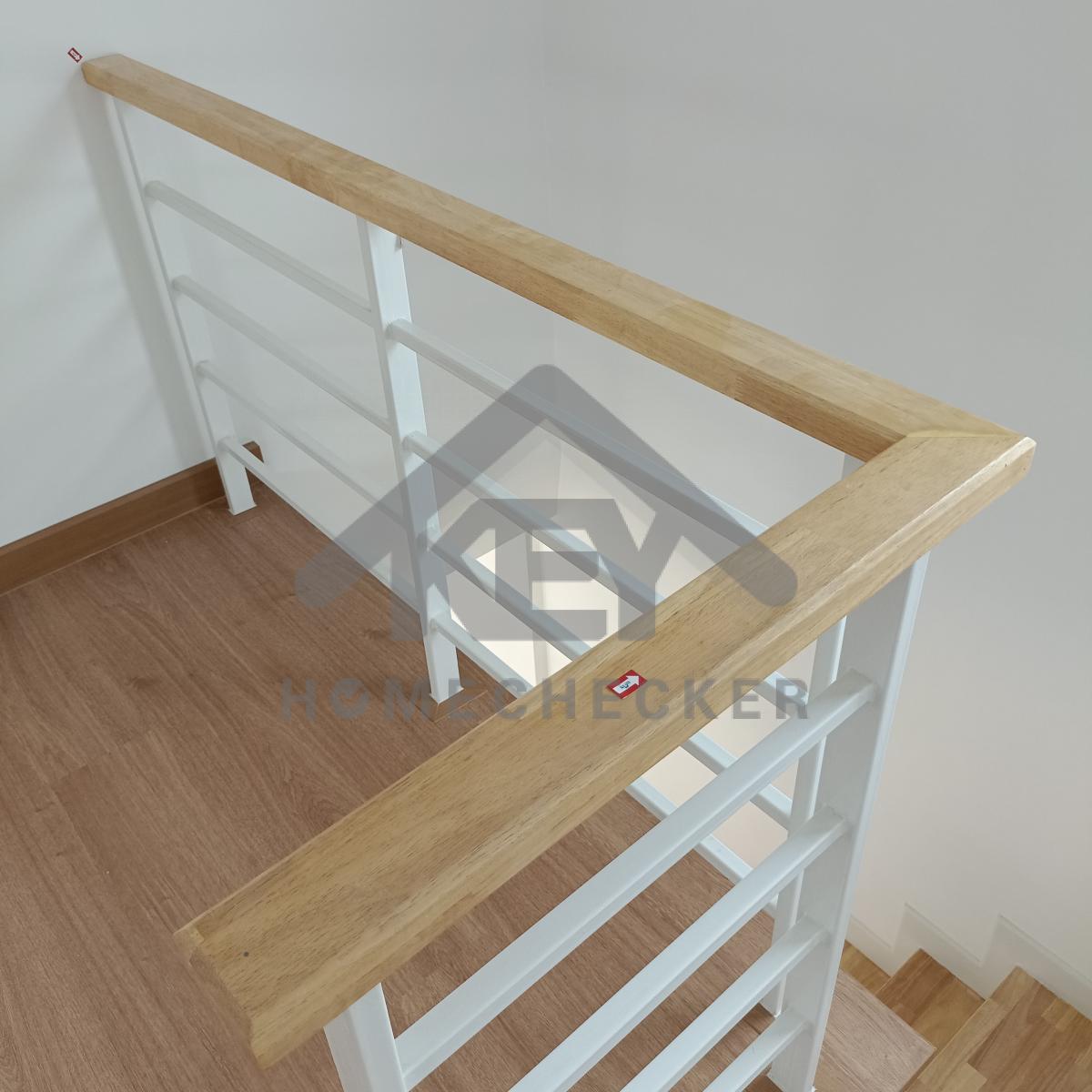

แก้ไข ทำความสะอาดเก็บสีราวบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บสี และเคลือบผิวไม้ราวบันไดใหม่ทั้งหมดให้เรียบร้อย

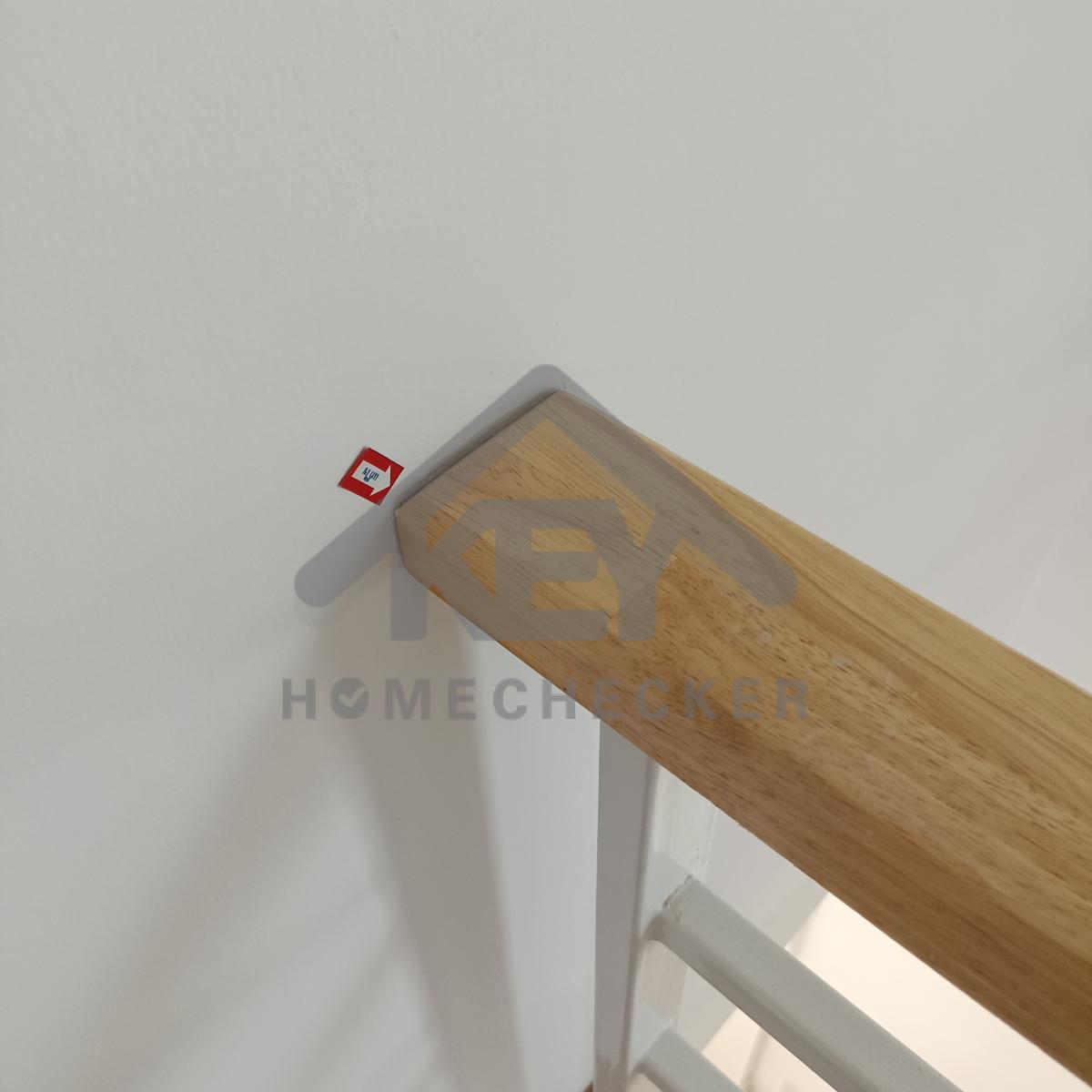

แก้ไข ไม้ราวบันไดชนกระแทกผนัง ติดตั้งและเก็บงานให้เรียบร้อย

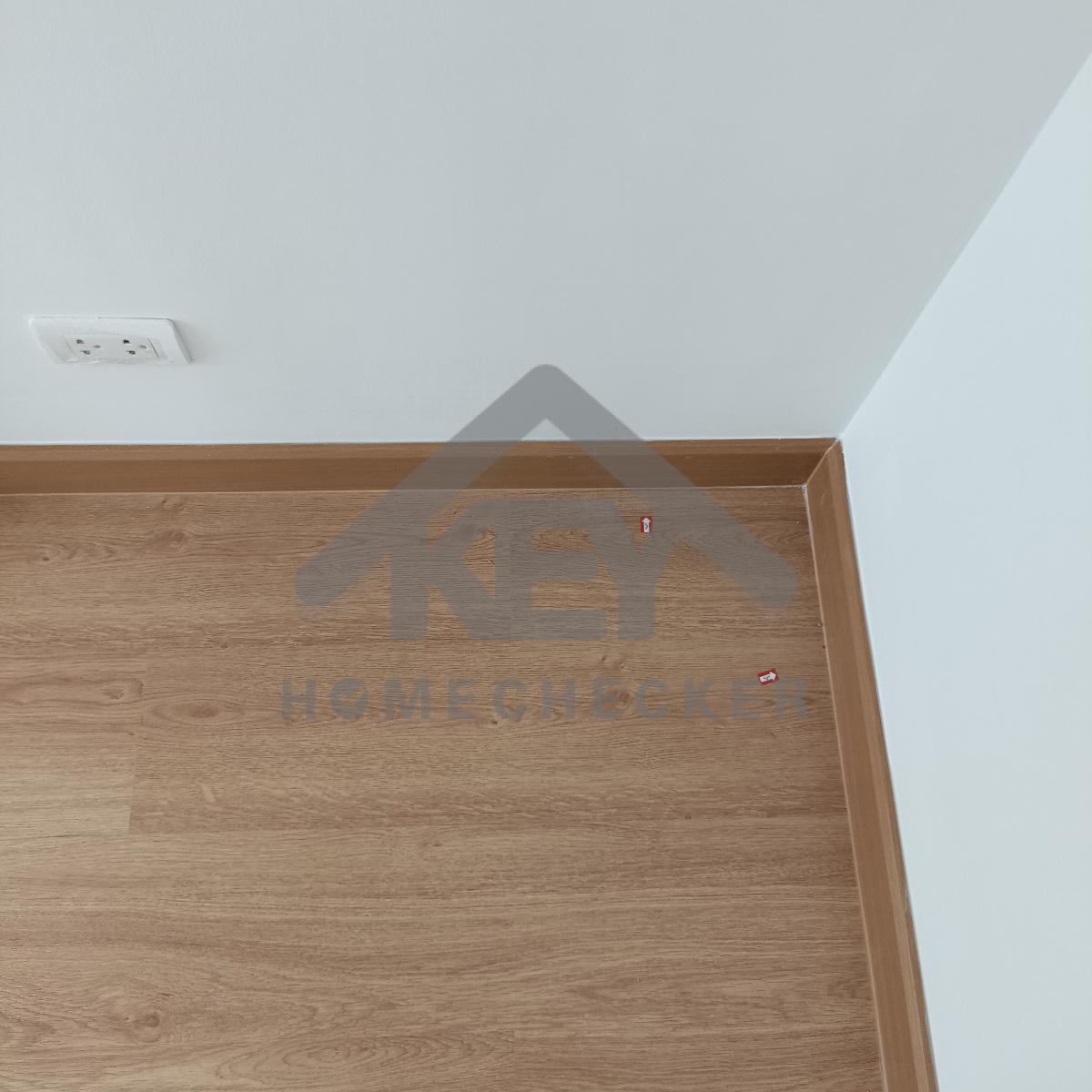

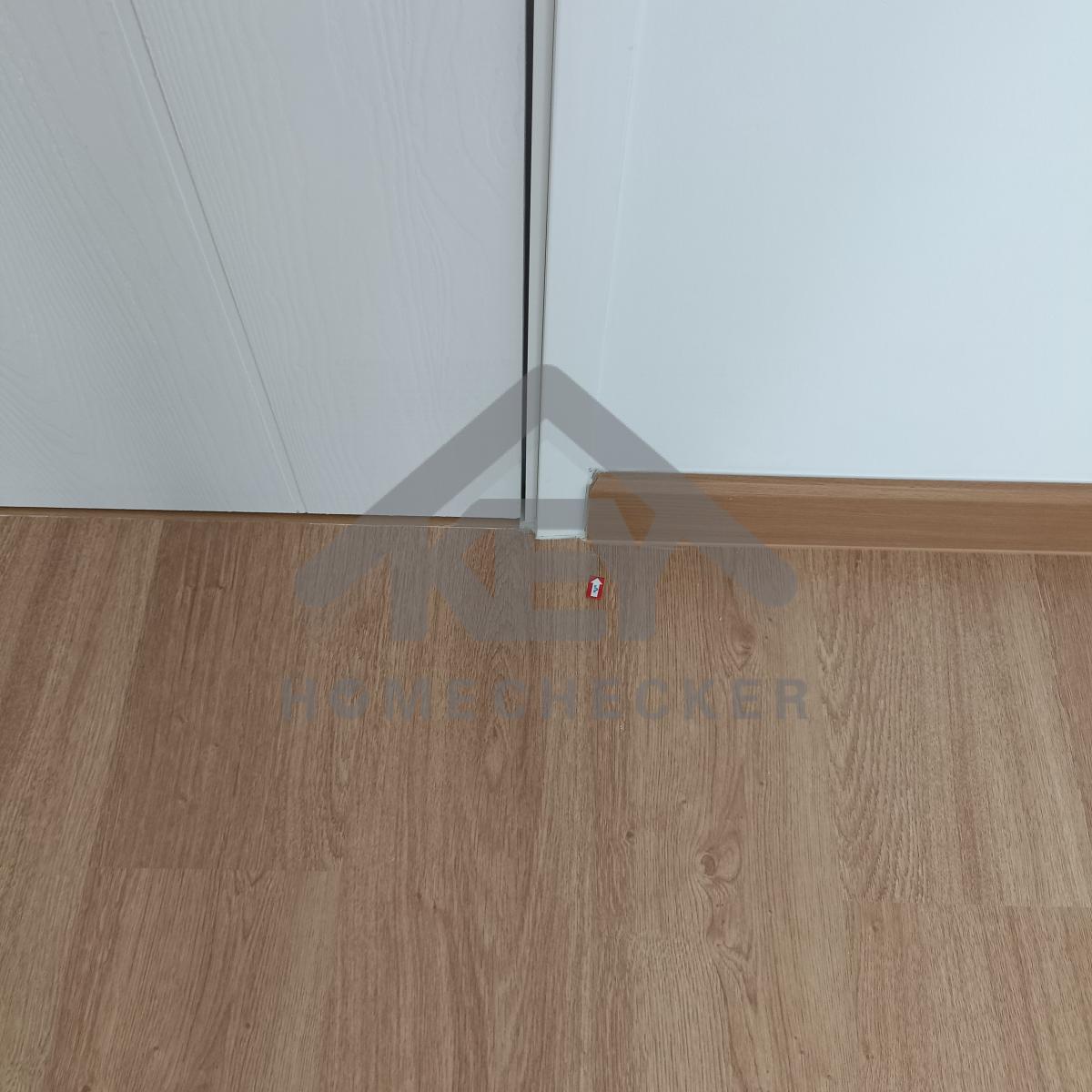

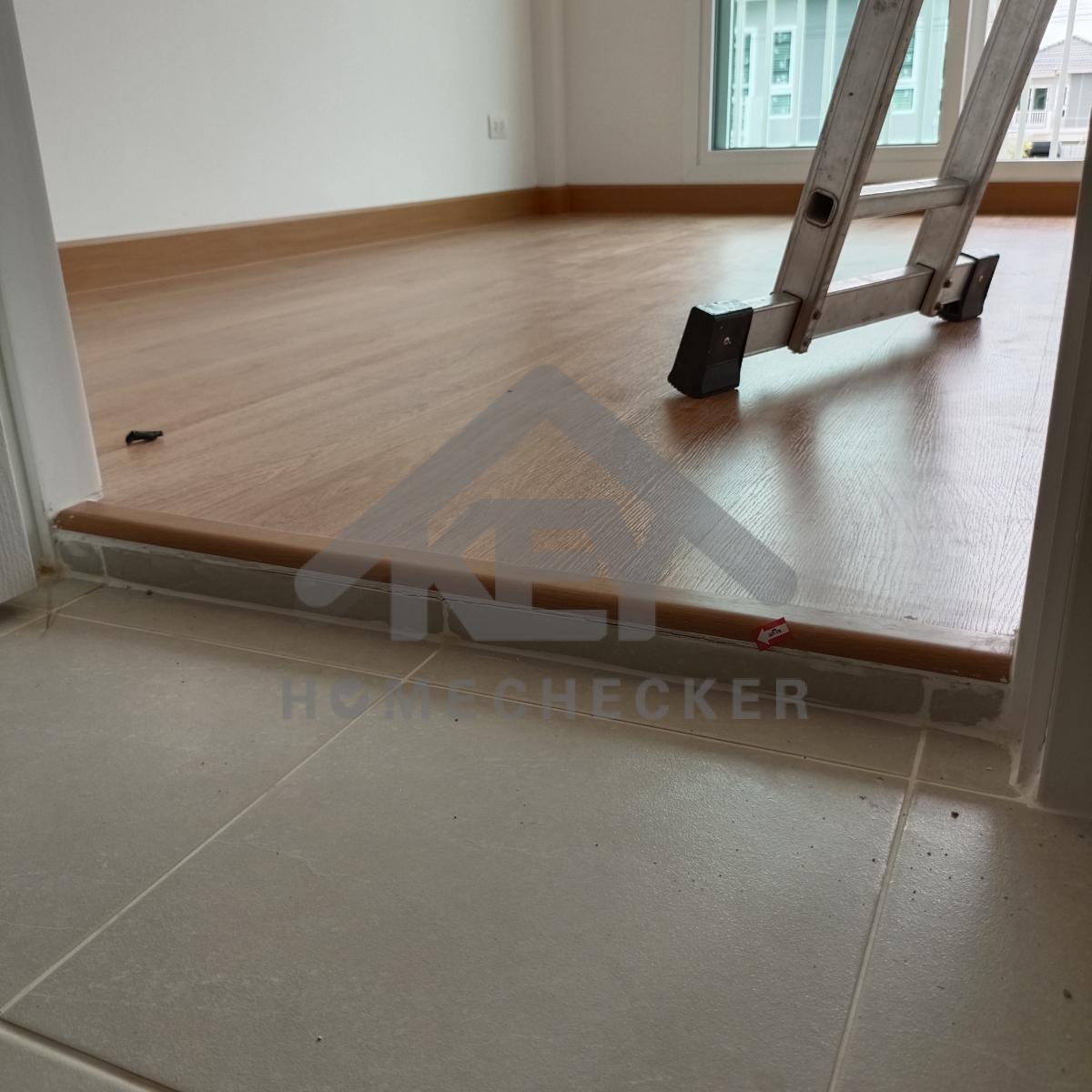

แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย

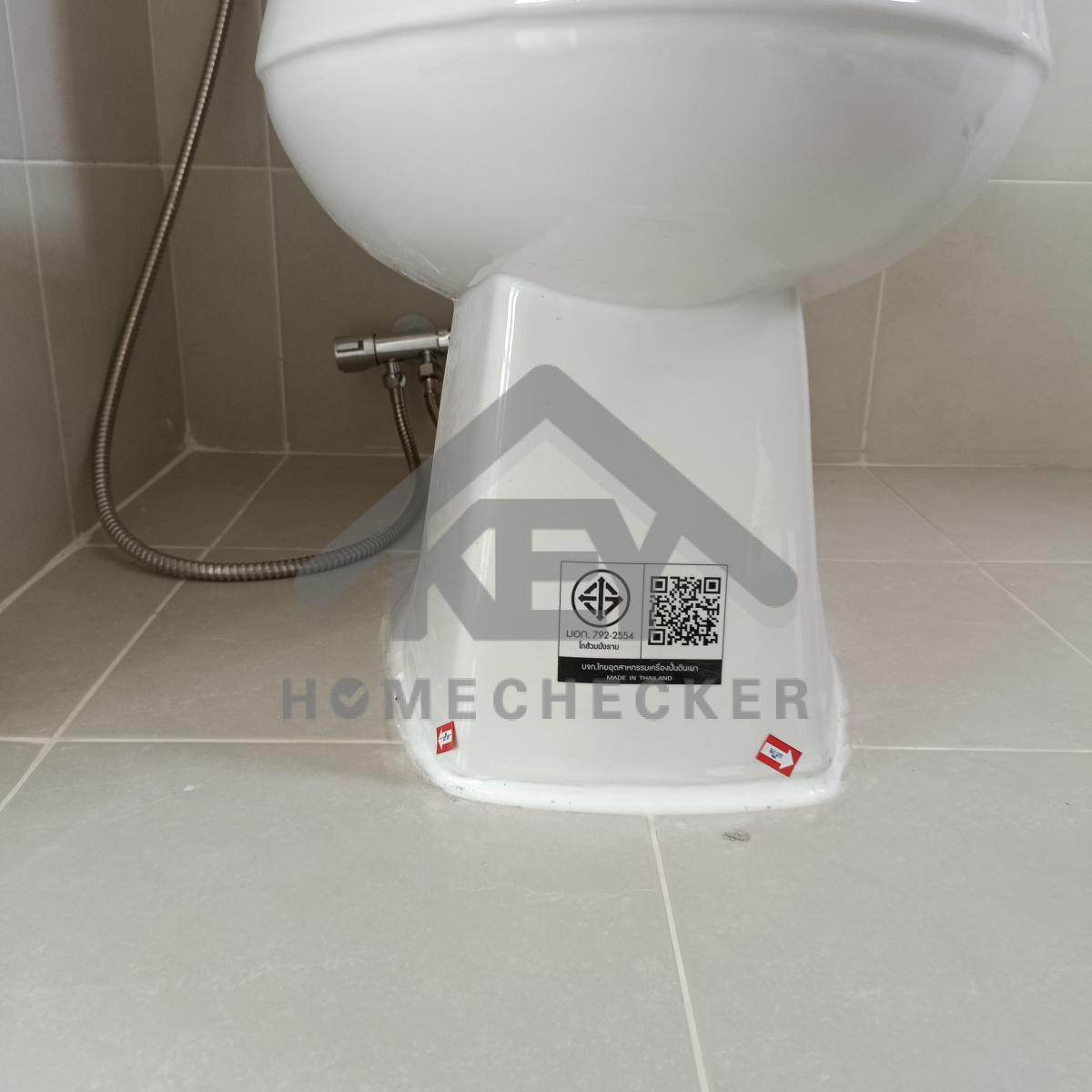

9. งานห้องน้ำชั้น 1 (1)
งานเรียบร้อยดี

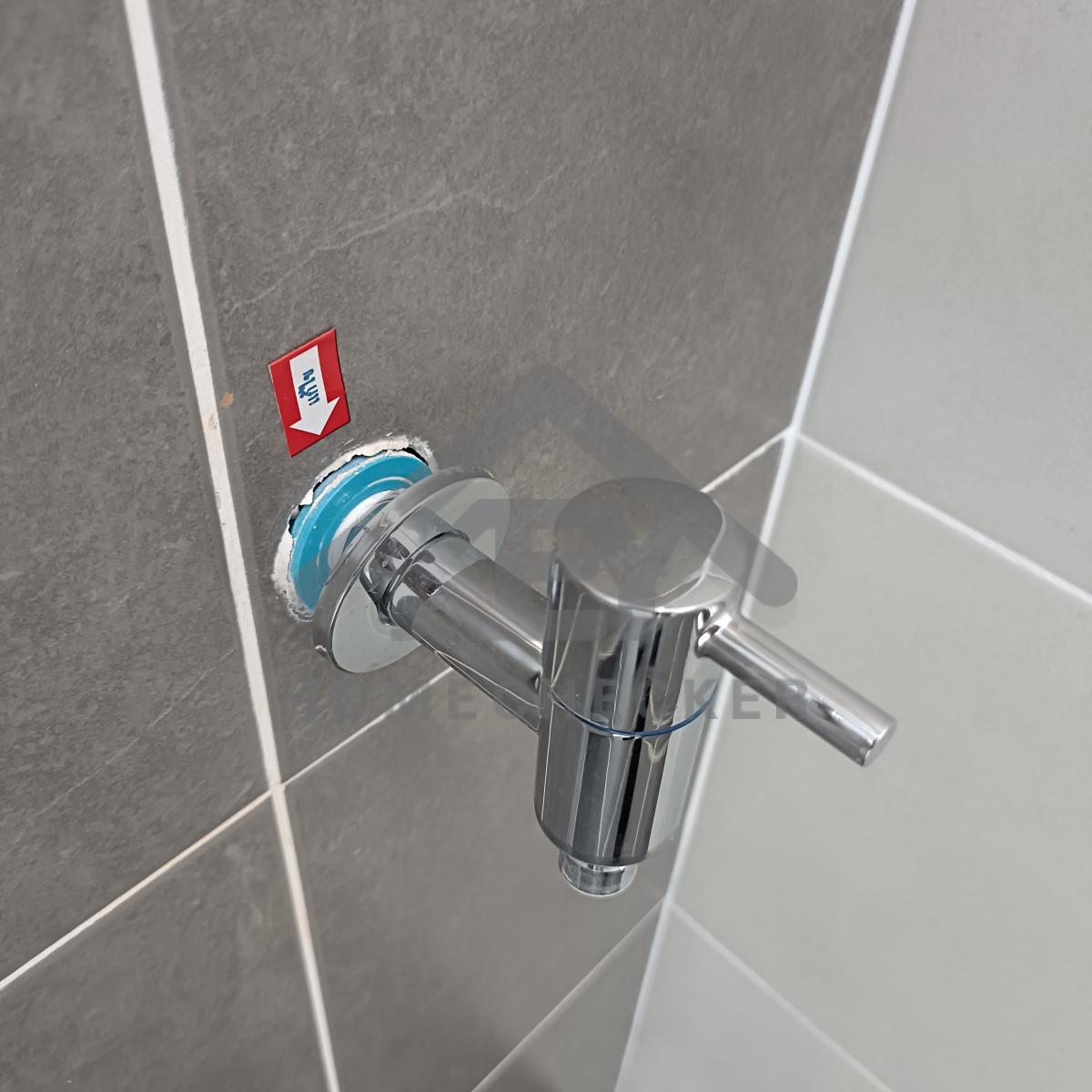

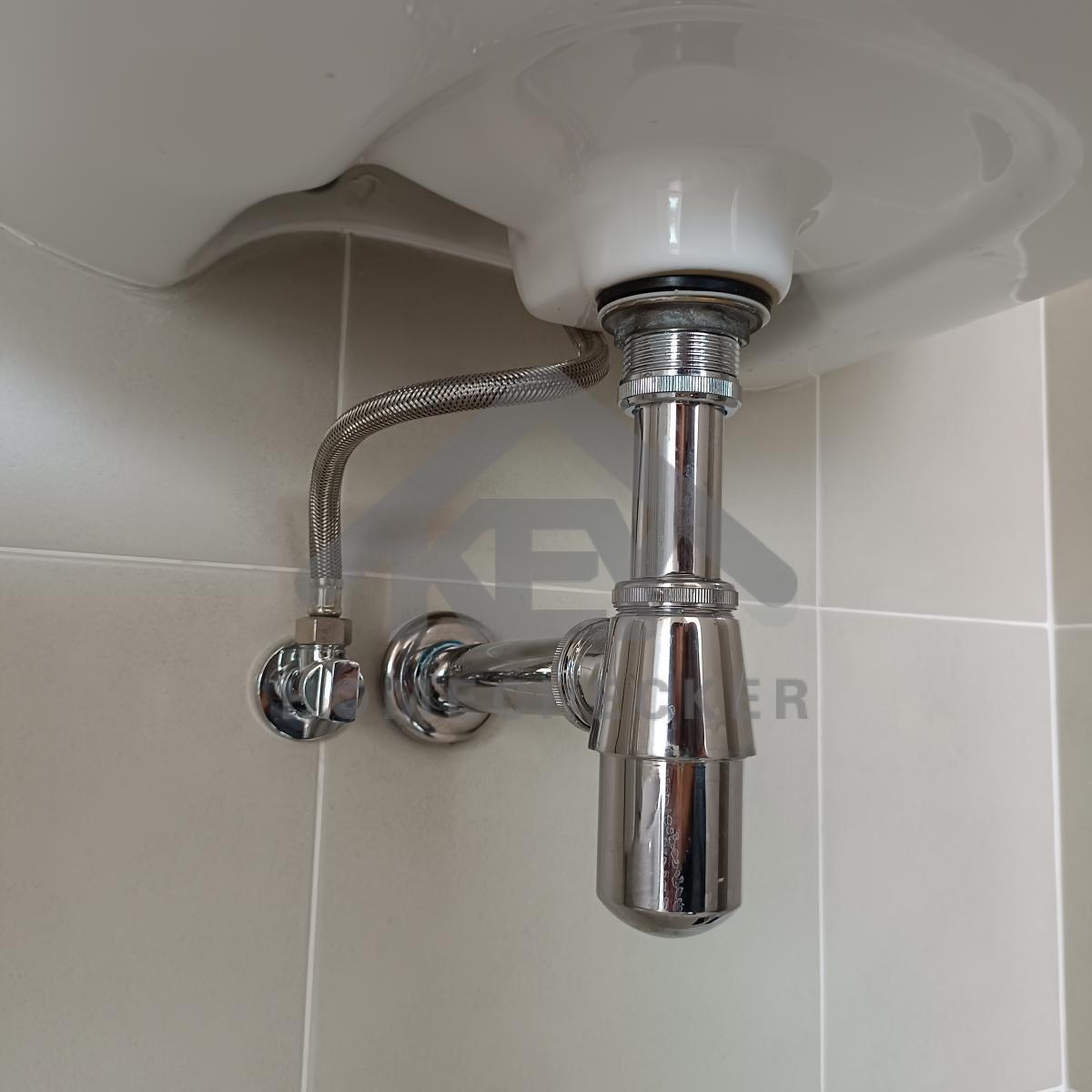

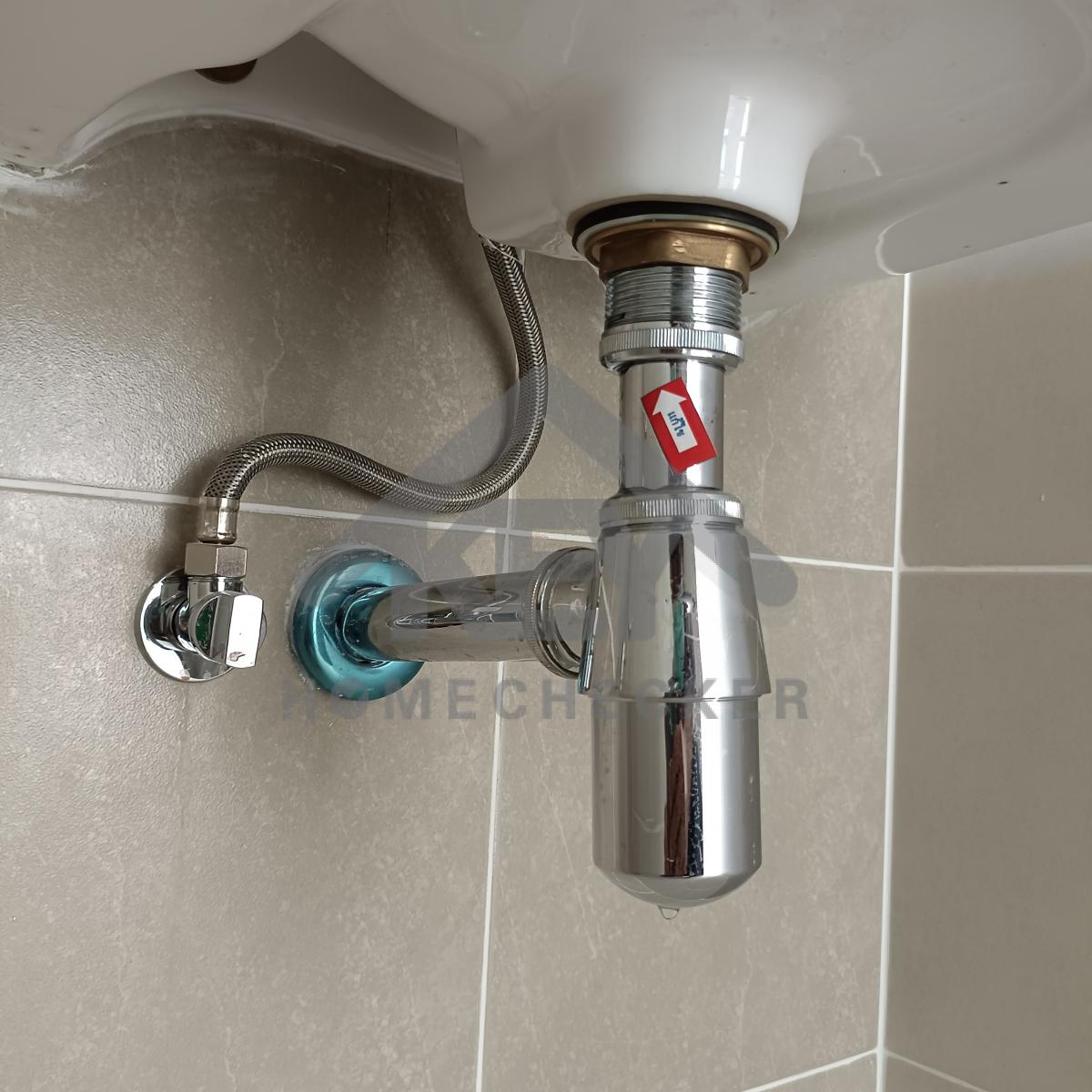

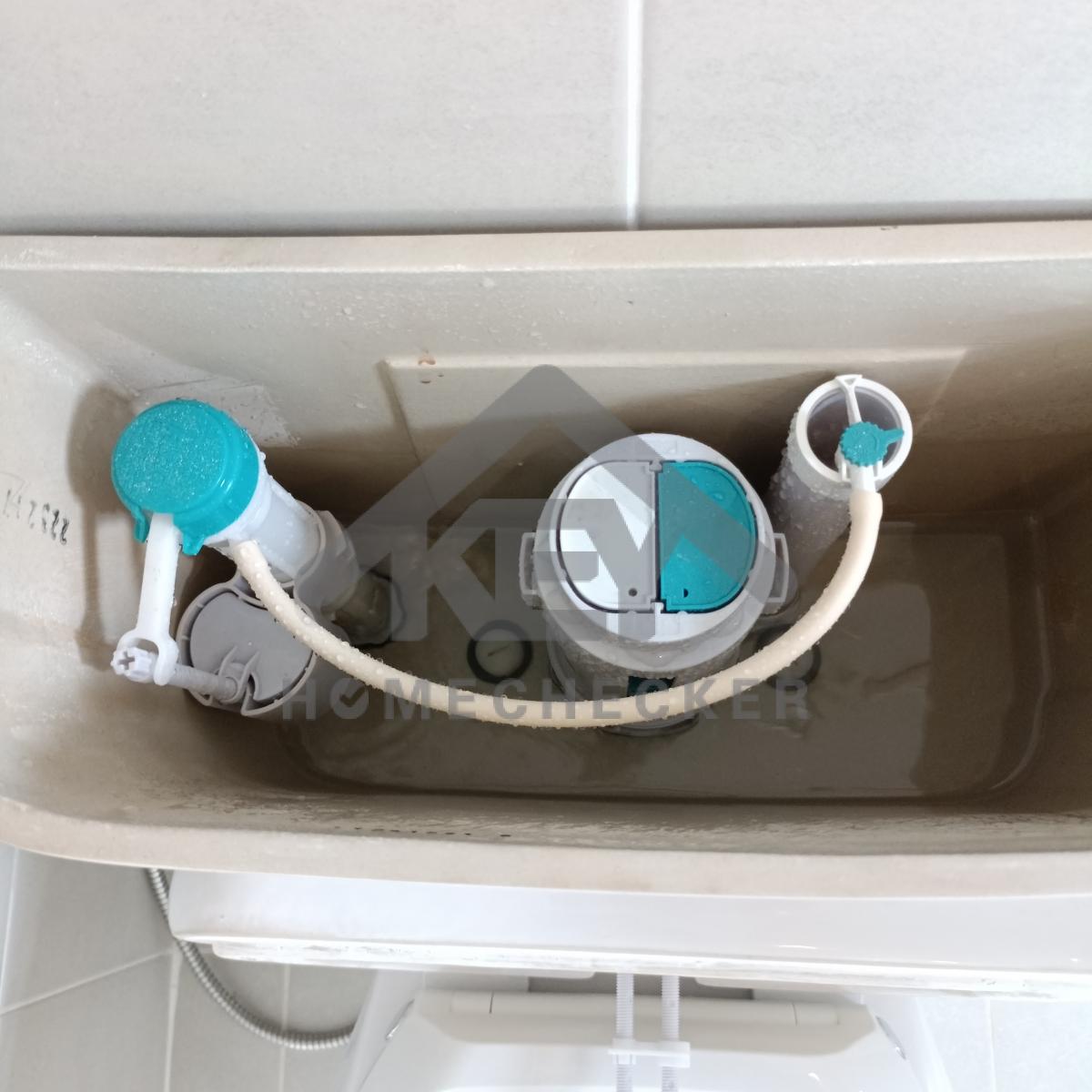

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม
งานเรียบร้อยดี

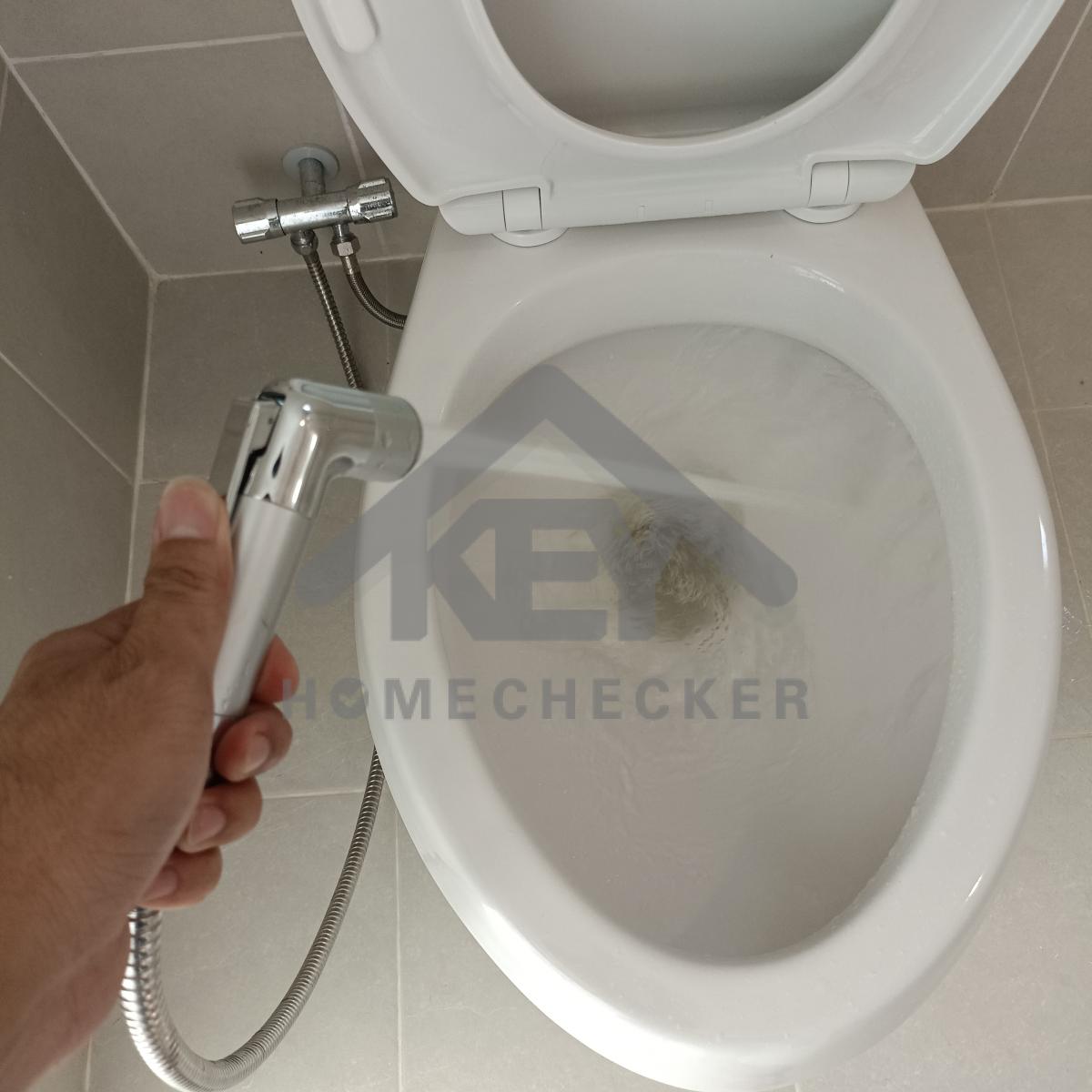

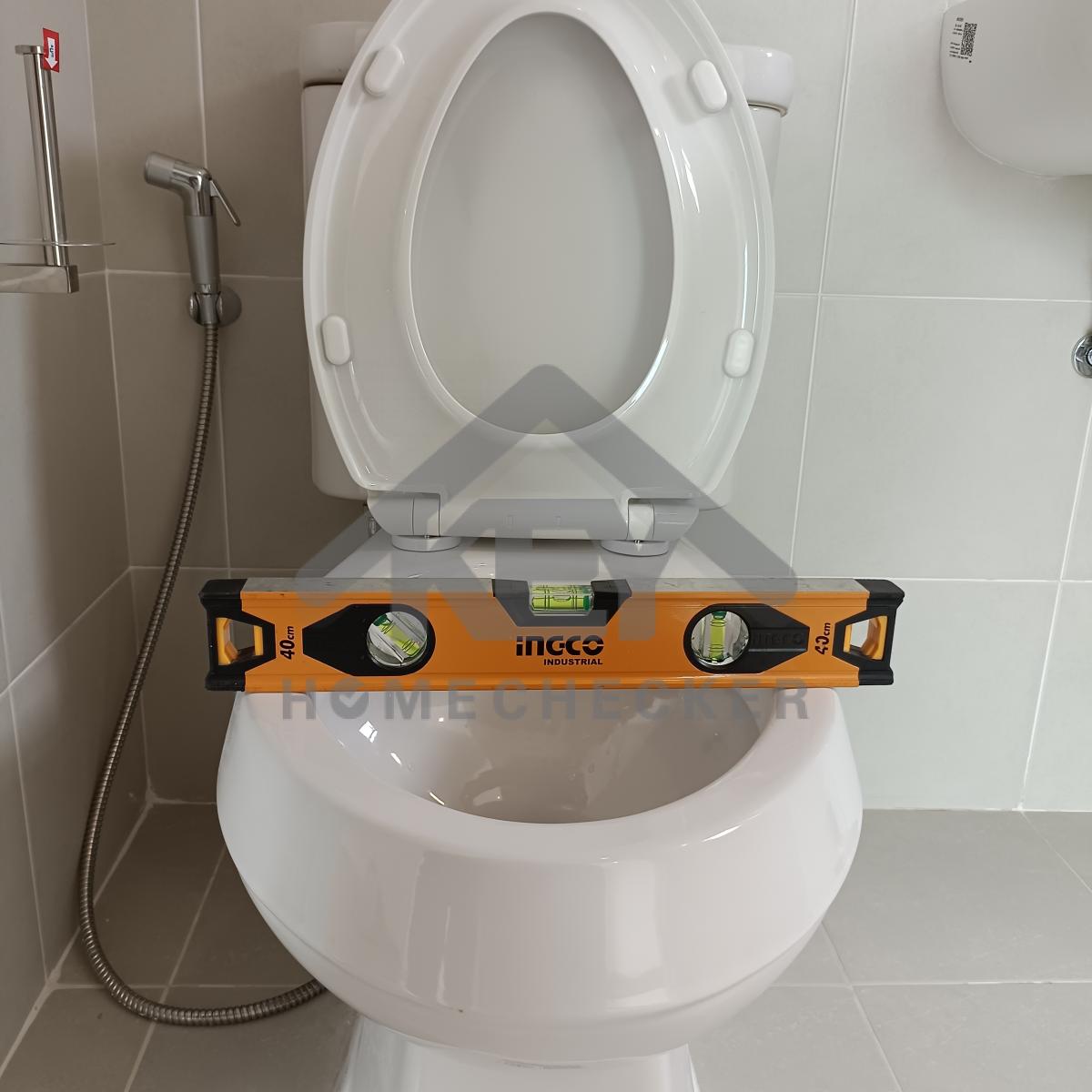

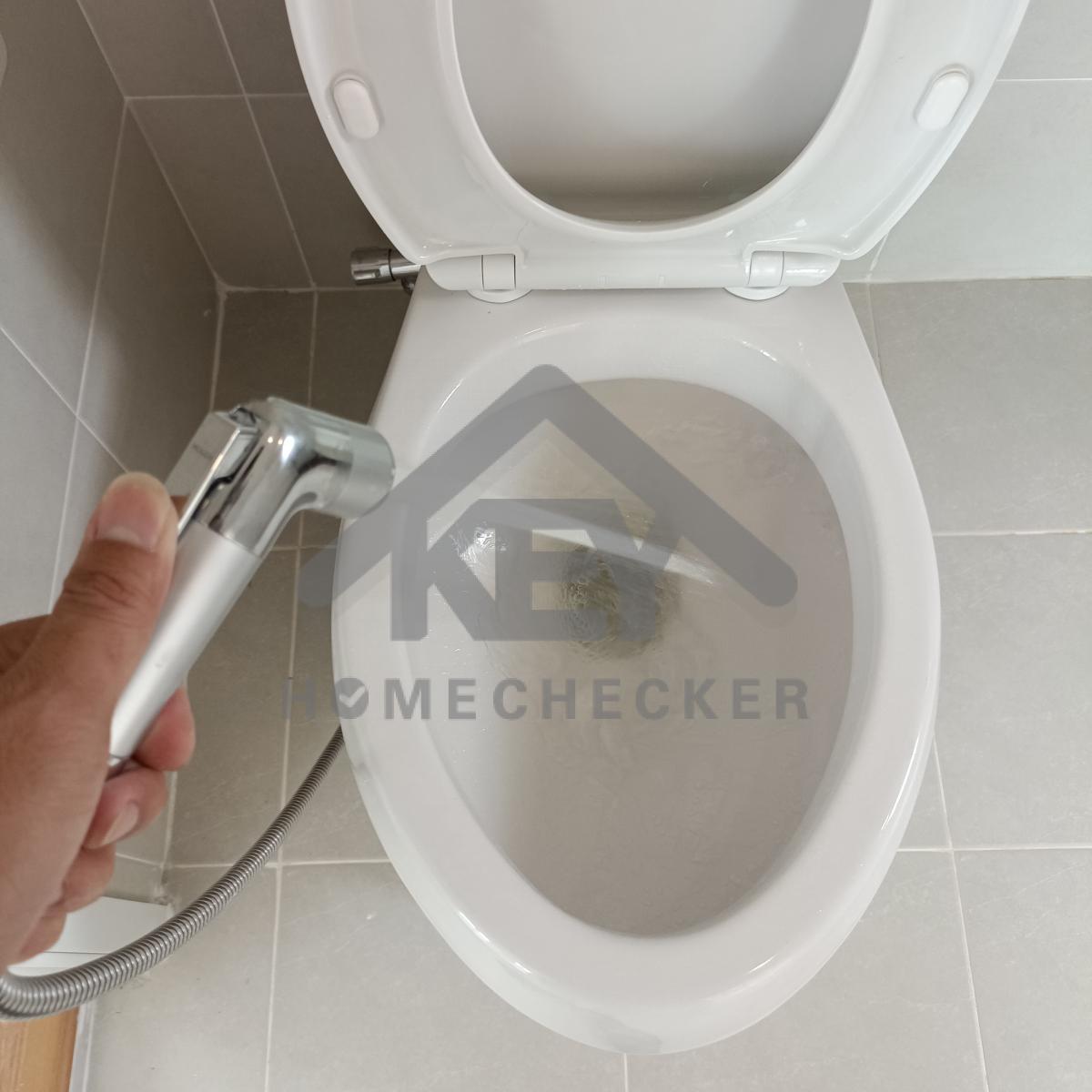

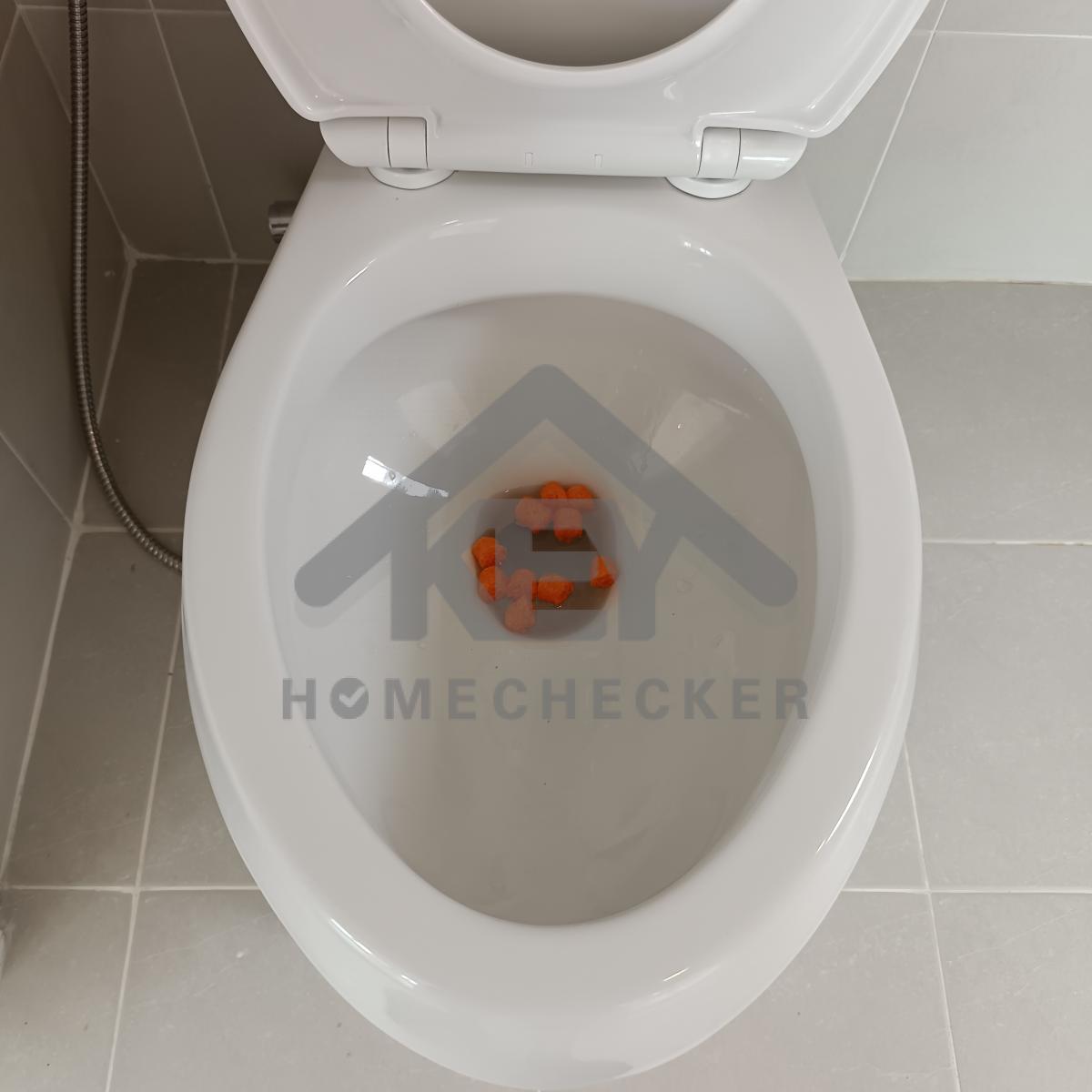

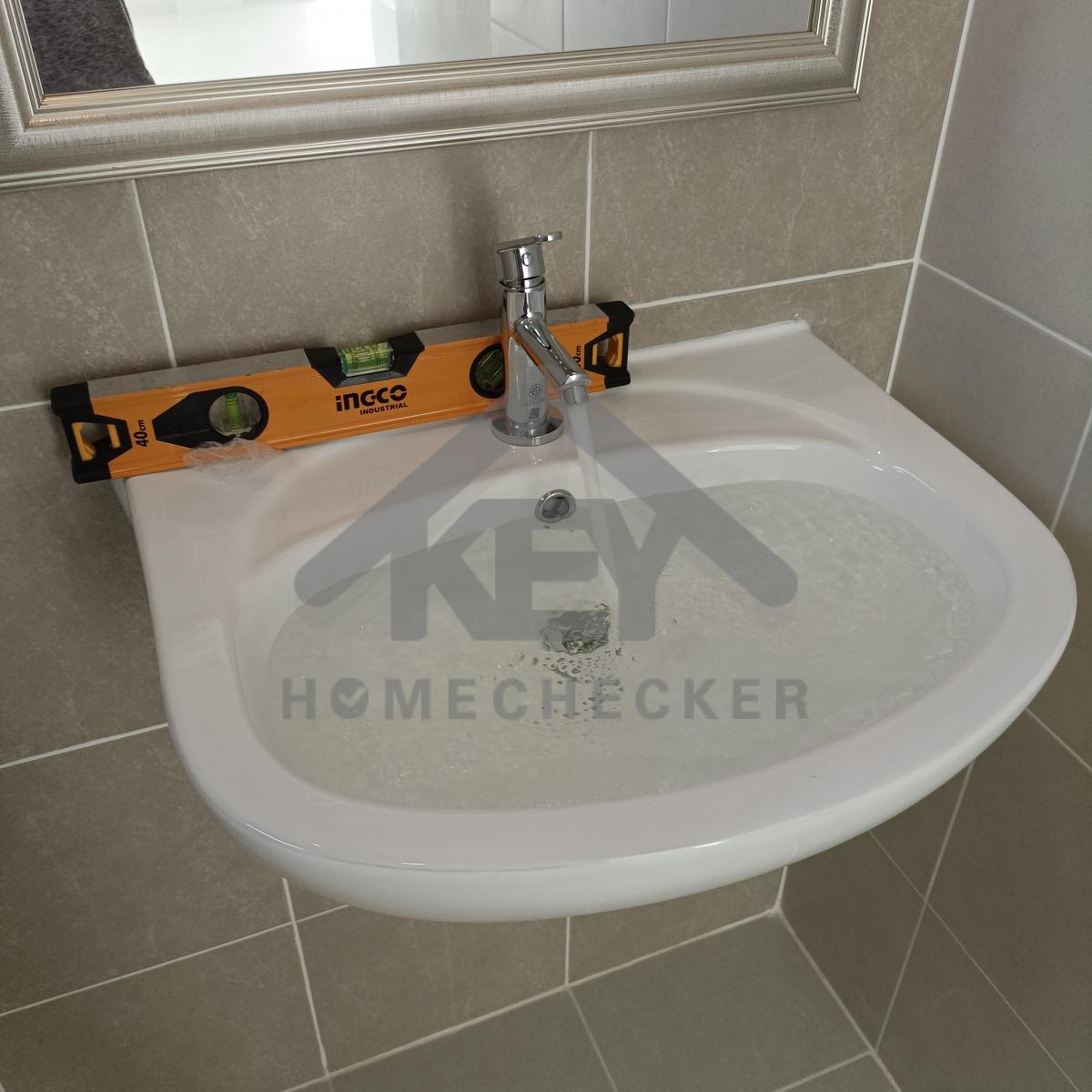

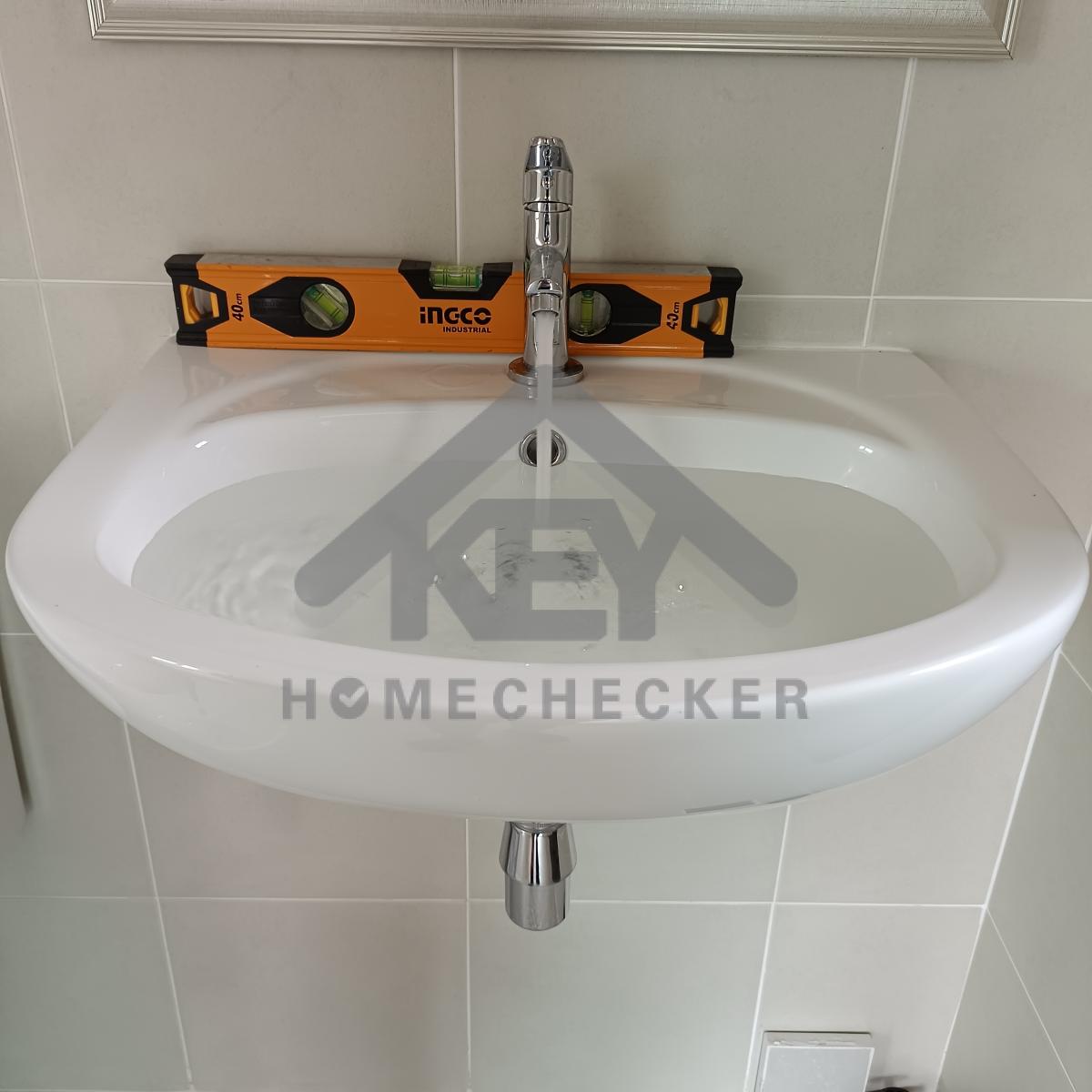

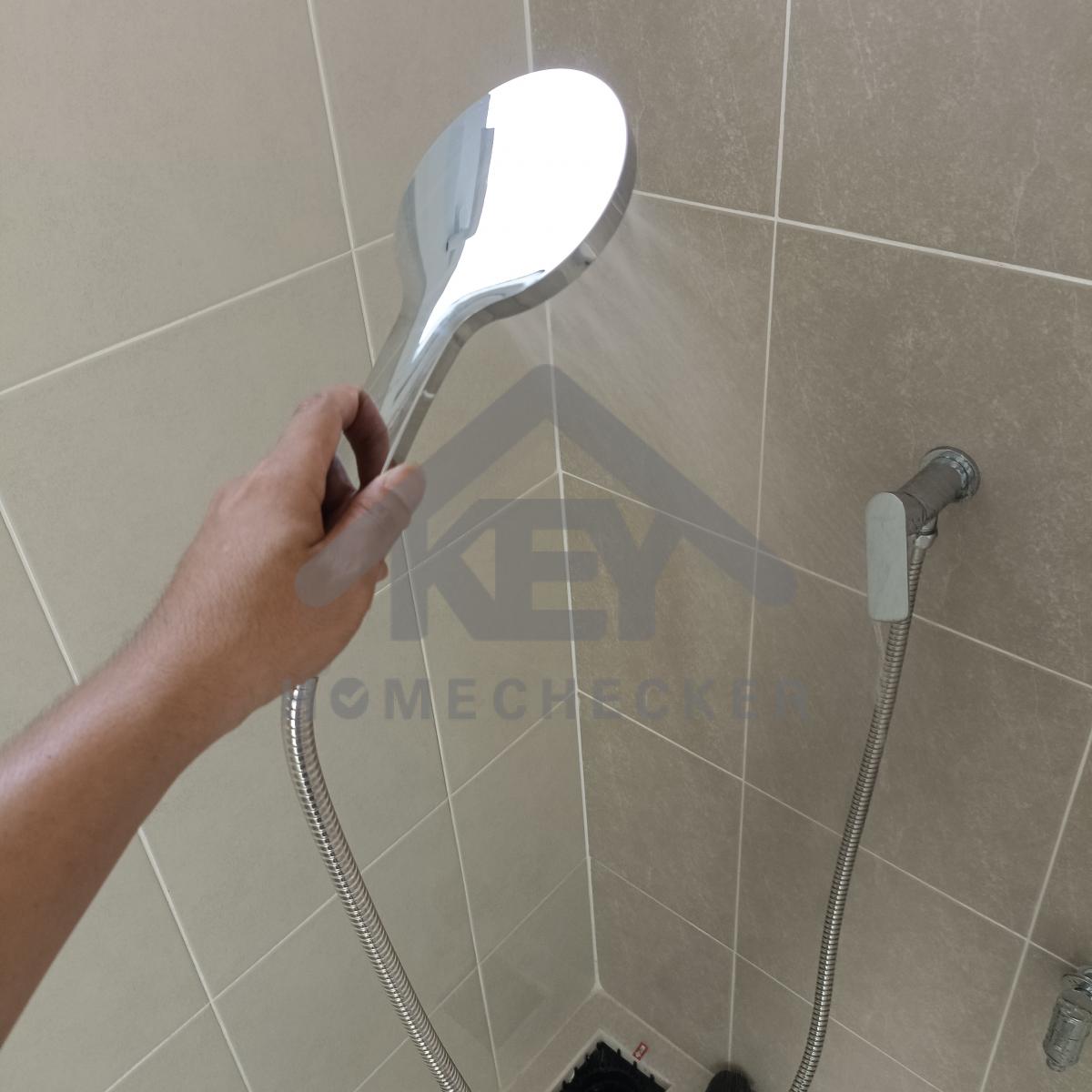

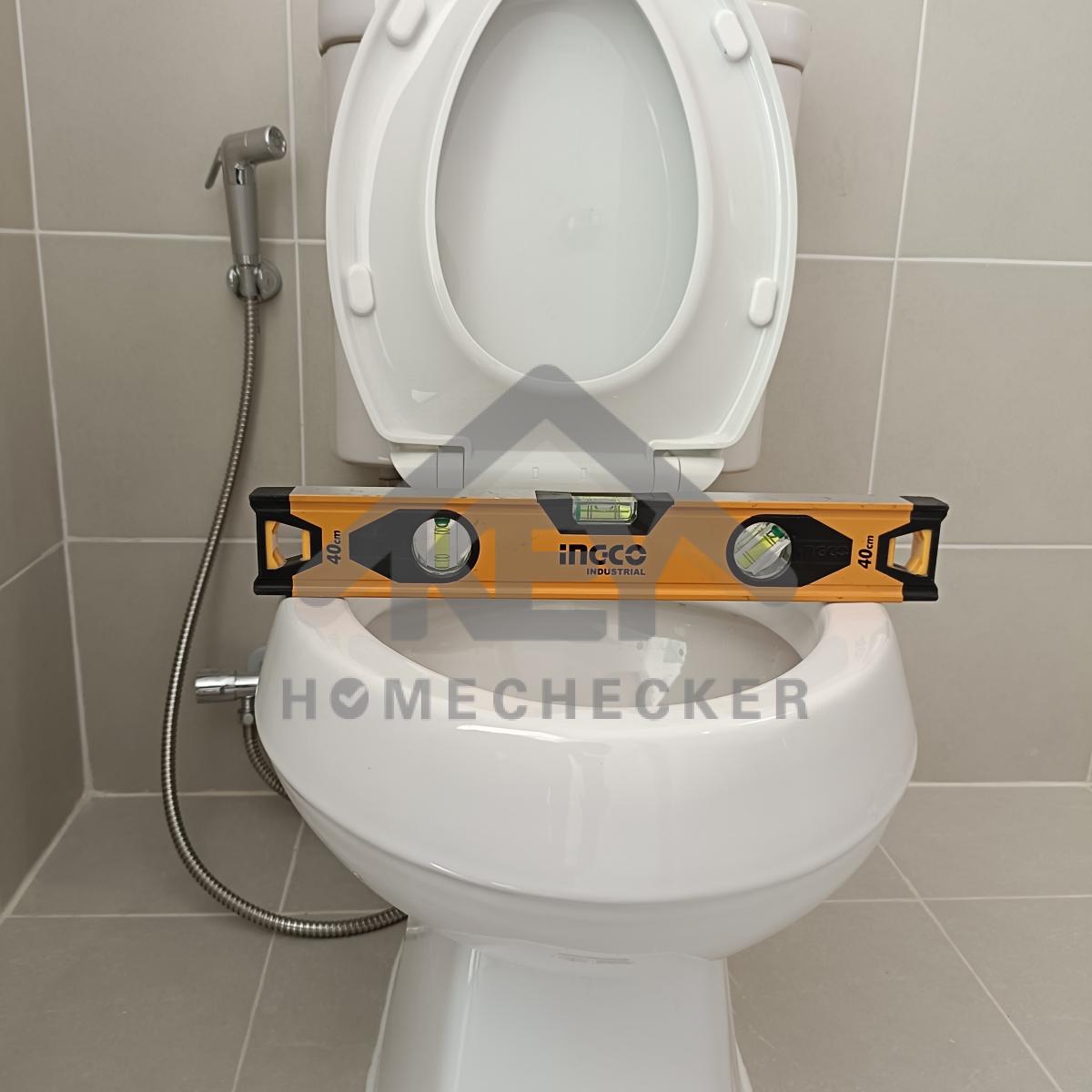

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี

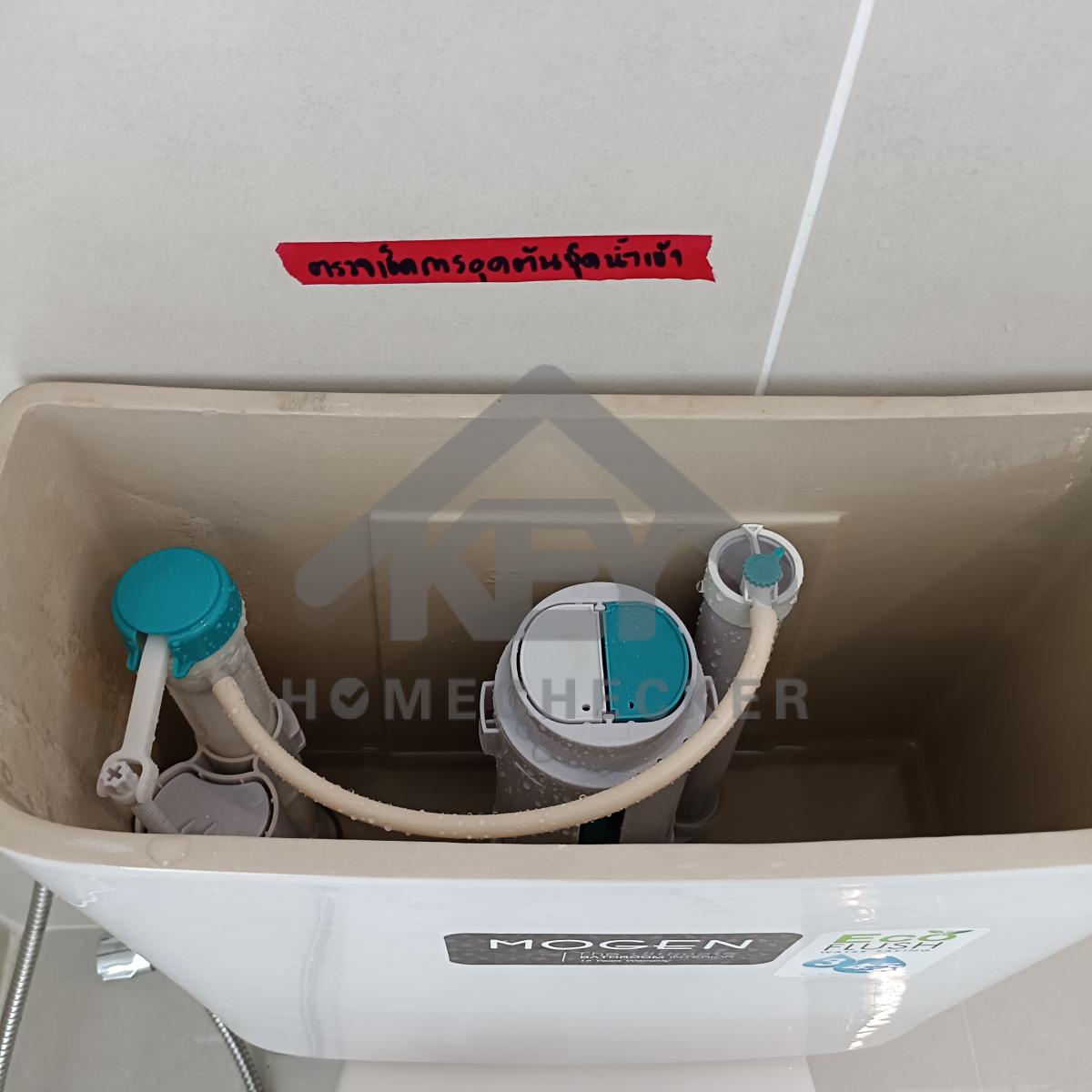

แก้ไข น้ำไหลเข้าโถช้า ตรวจเช็คการอุดตันชุดอุปกรณ์น้ำเข้า

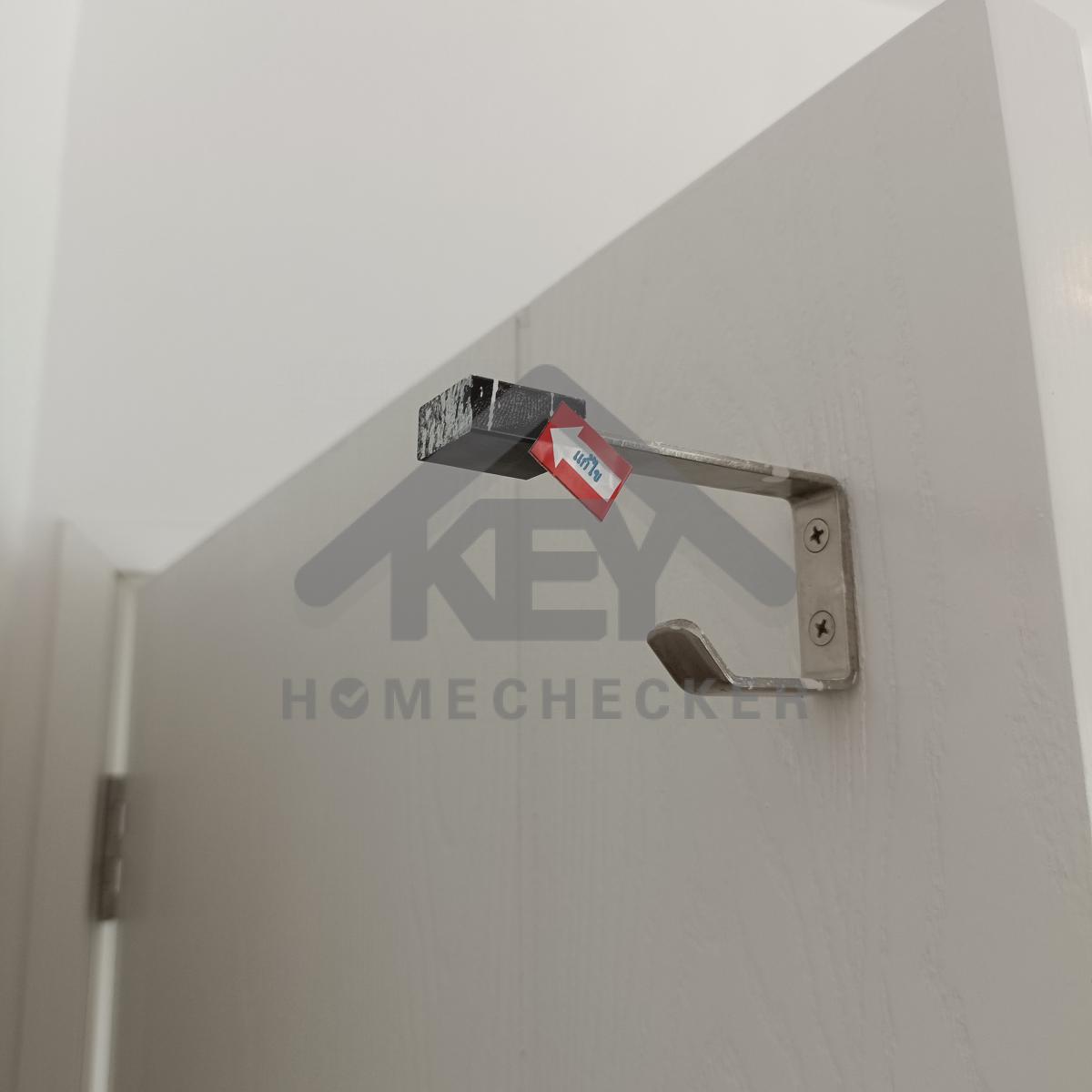

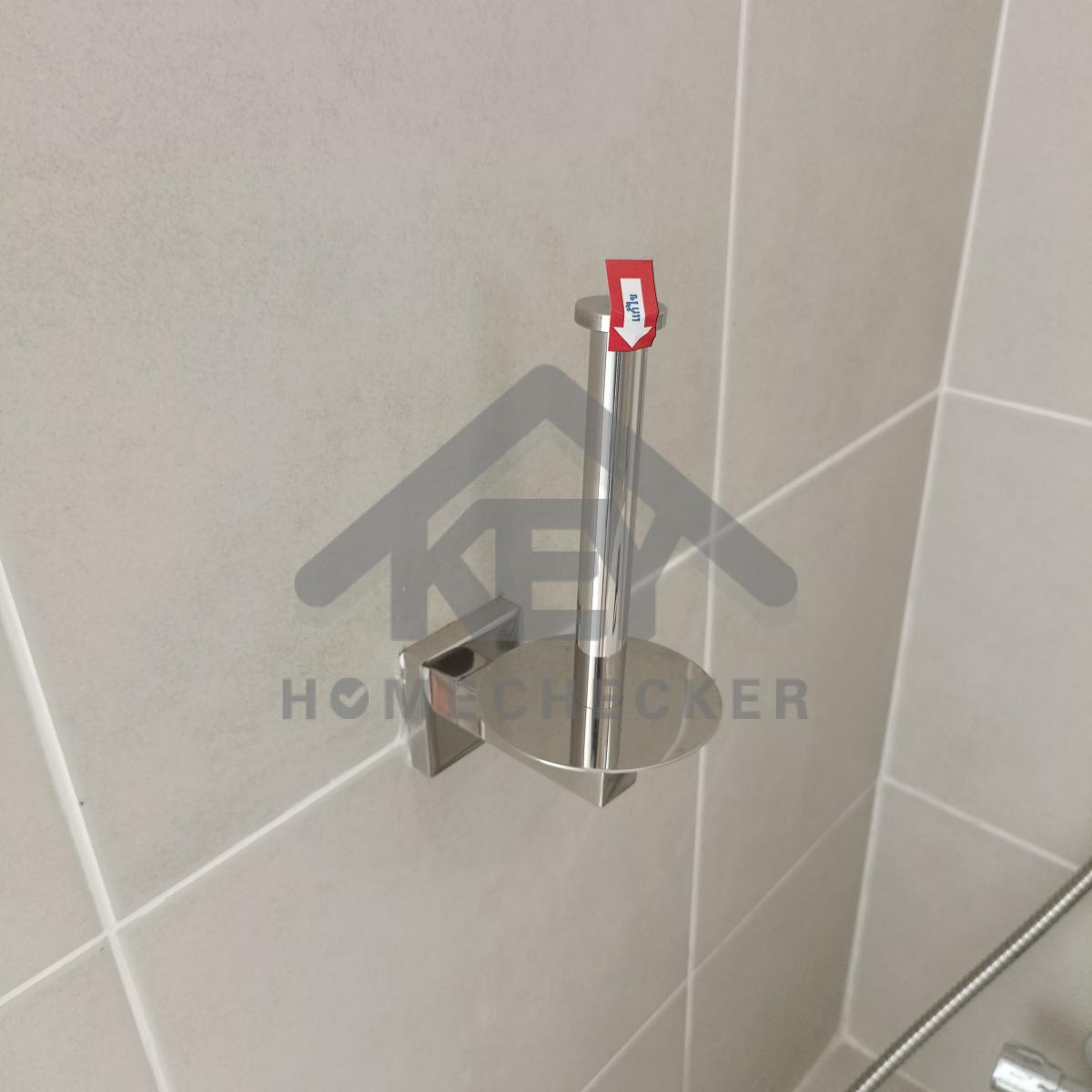

แก้ไข ติดตั้งที่ใส่กระดาษทิชชู่ให้แน่นหนา

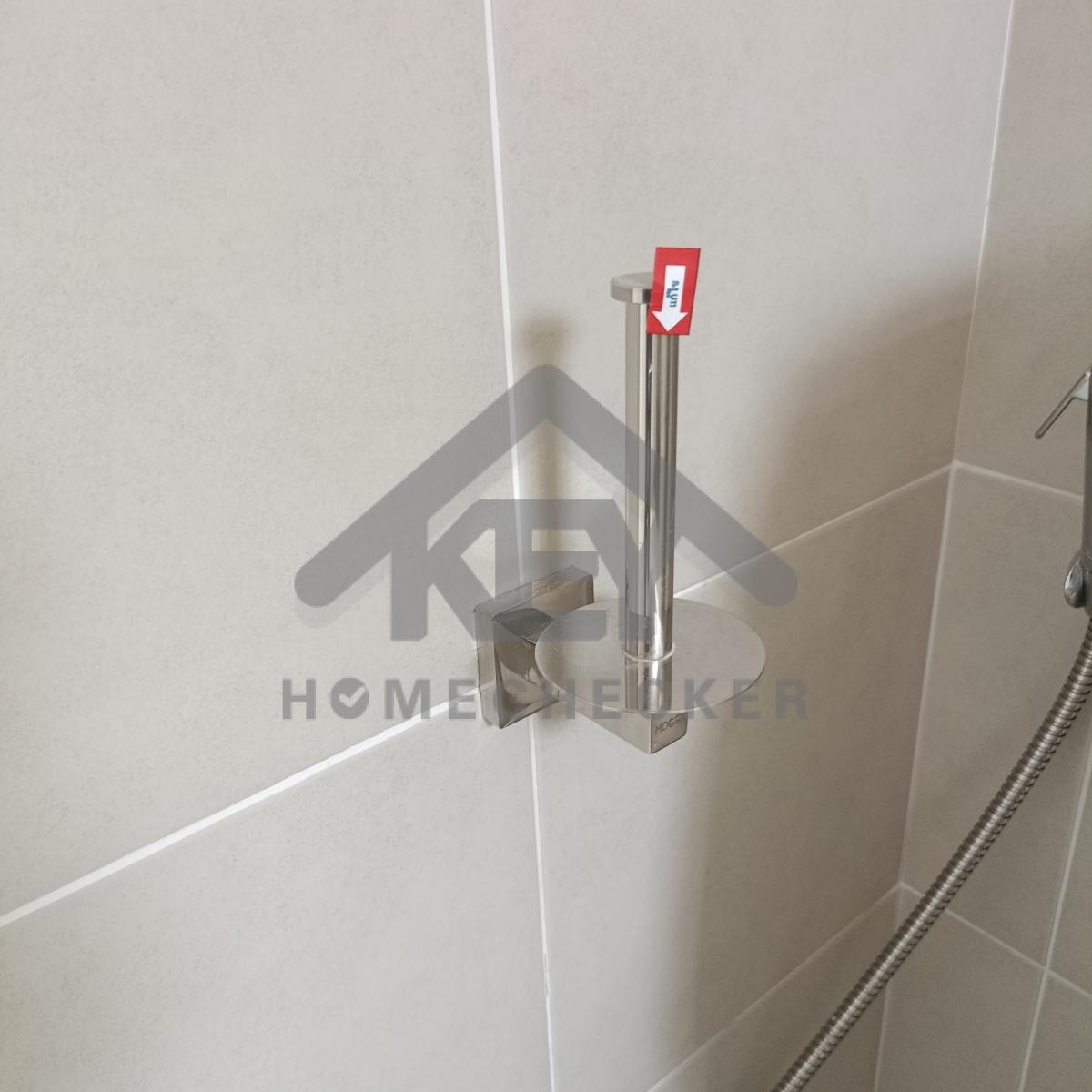

แก้ไข เก็บงานฝาครอบท่อก๊อกน้ำให้เรียบร้อย

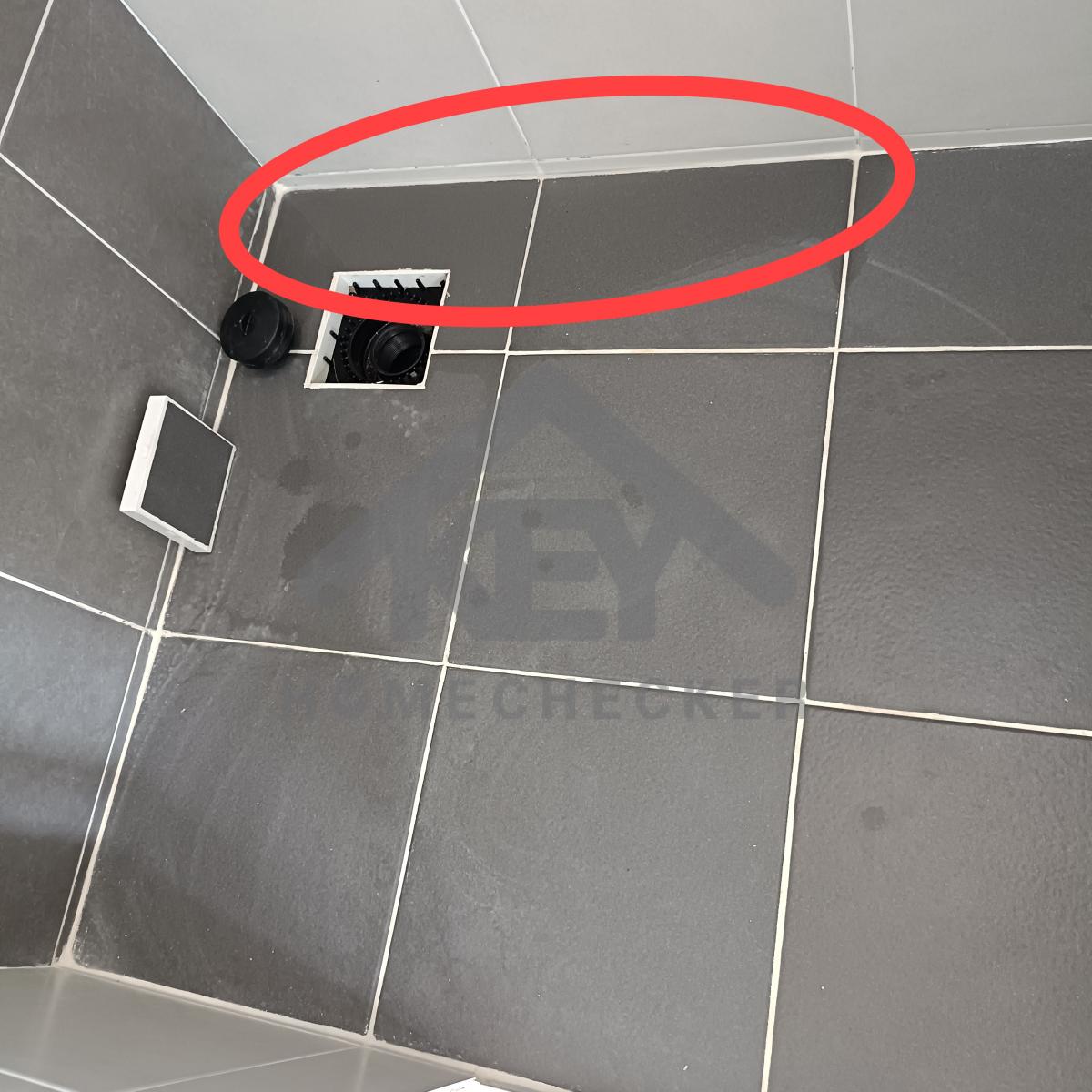

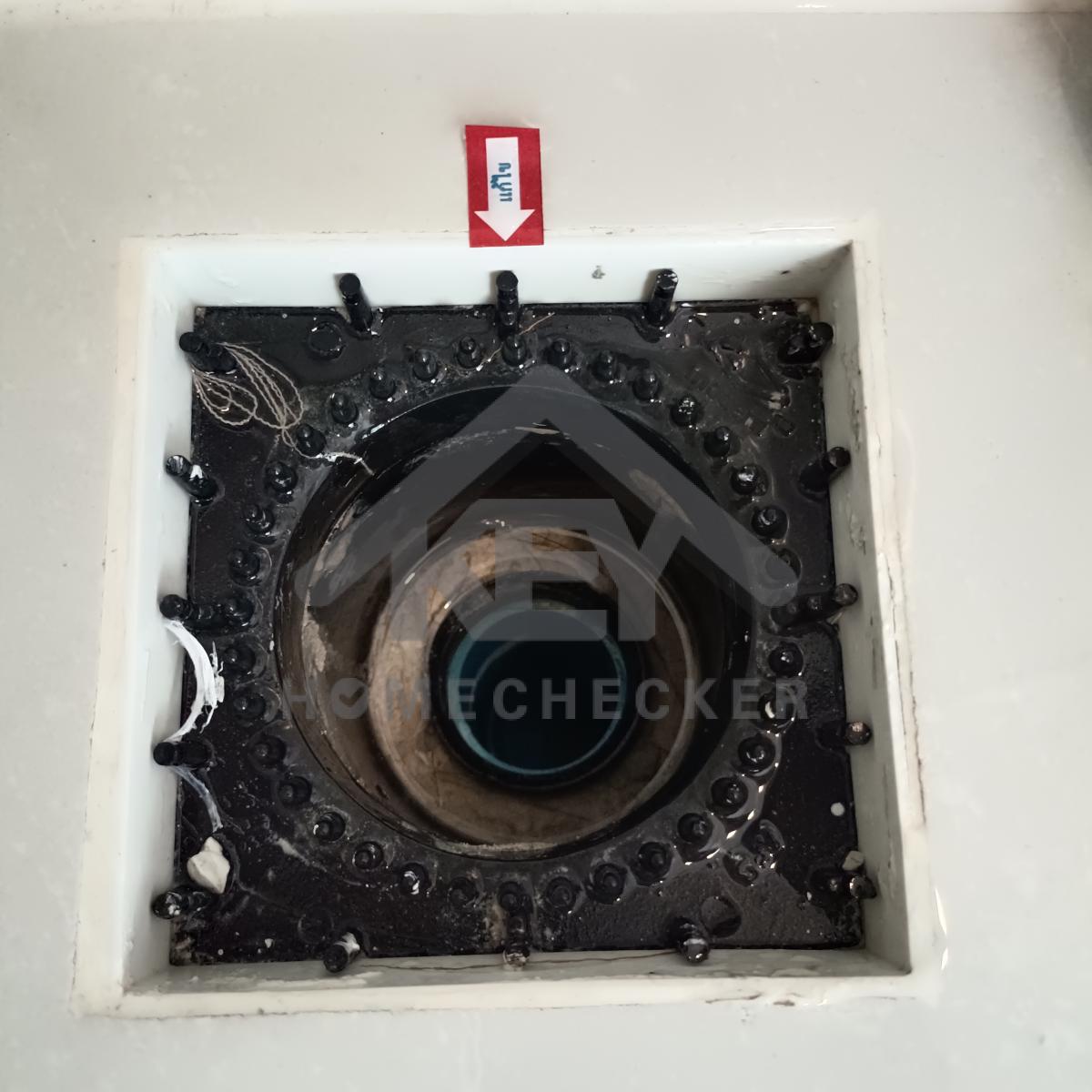

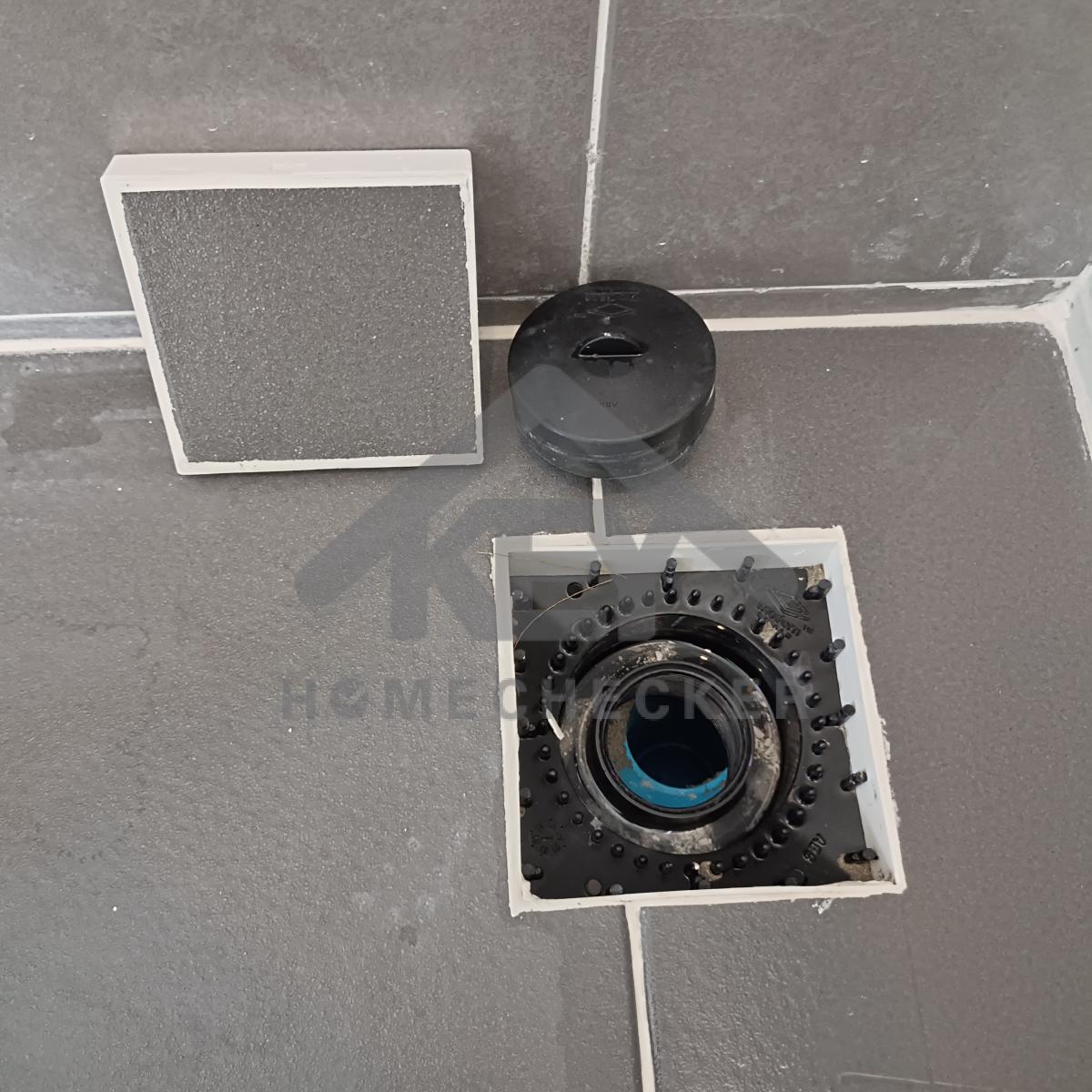

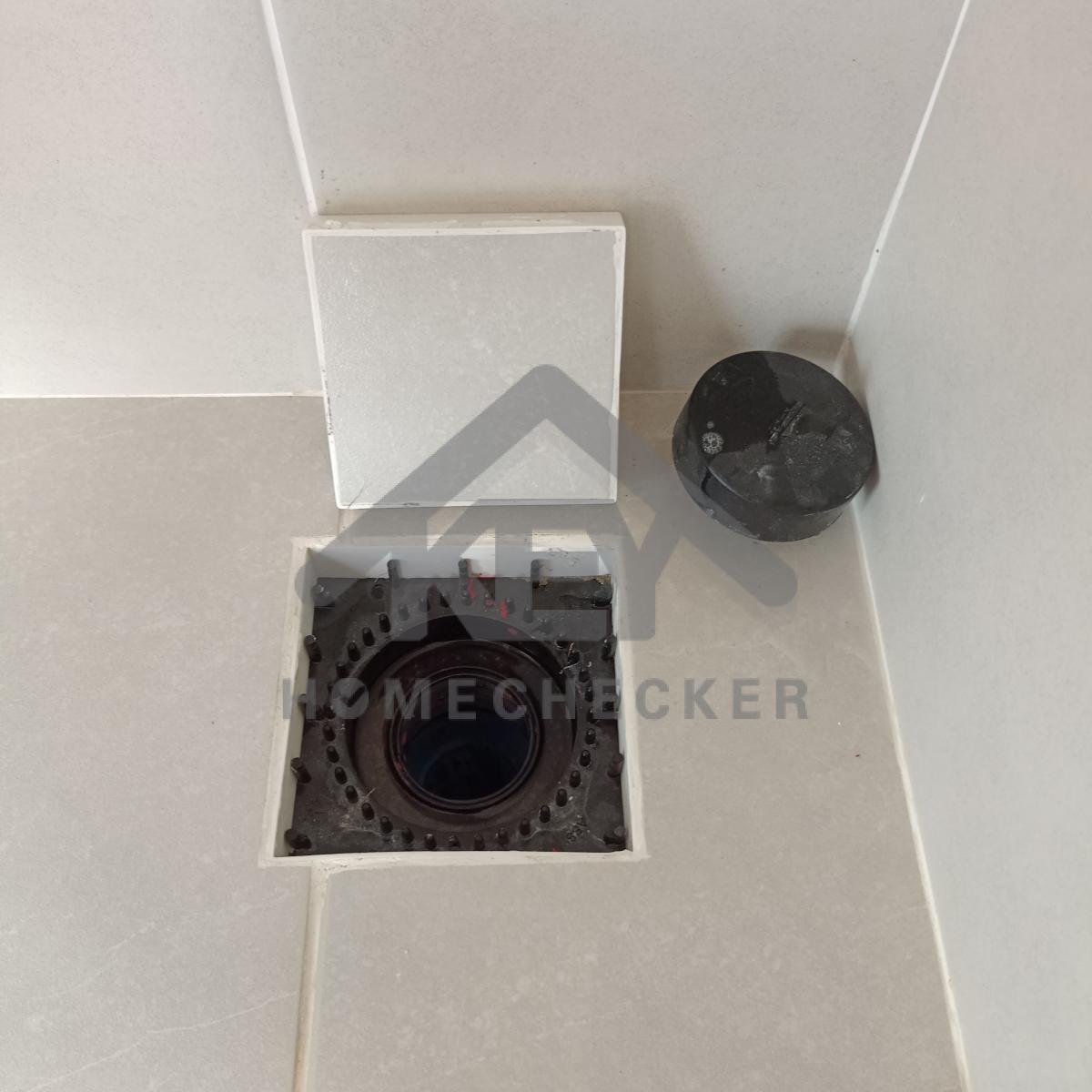

แก้ไข ทำความสะอาดฟลอเดรนให้เรียบร้อย
งานเรียบร้อยดี

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข ตัดแต่งขอบกระเบื้อง และเก็บงานให้เรียบร้อย
10. งานระเบียงชั้น 2

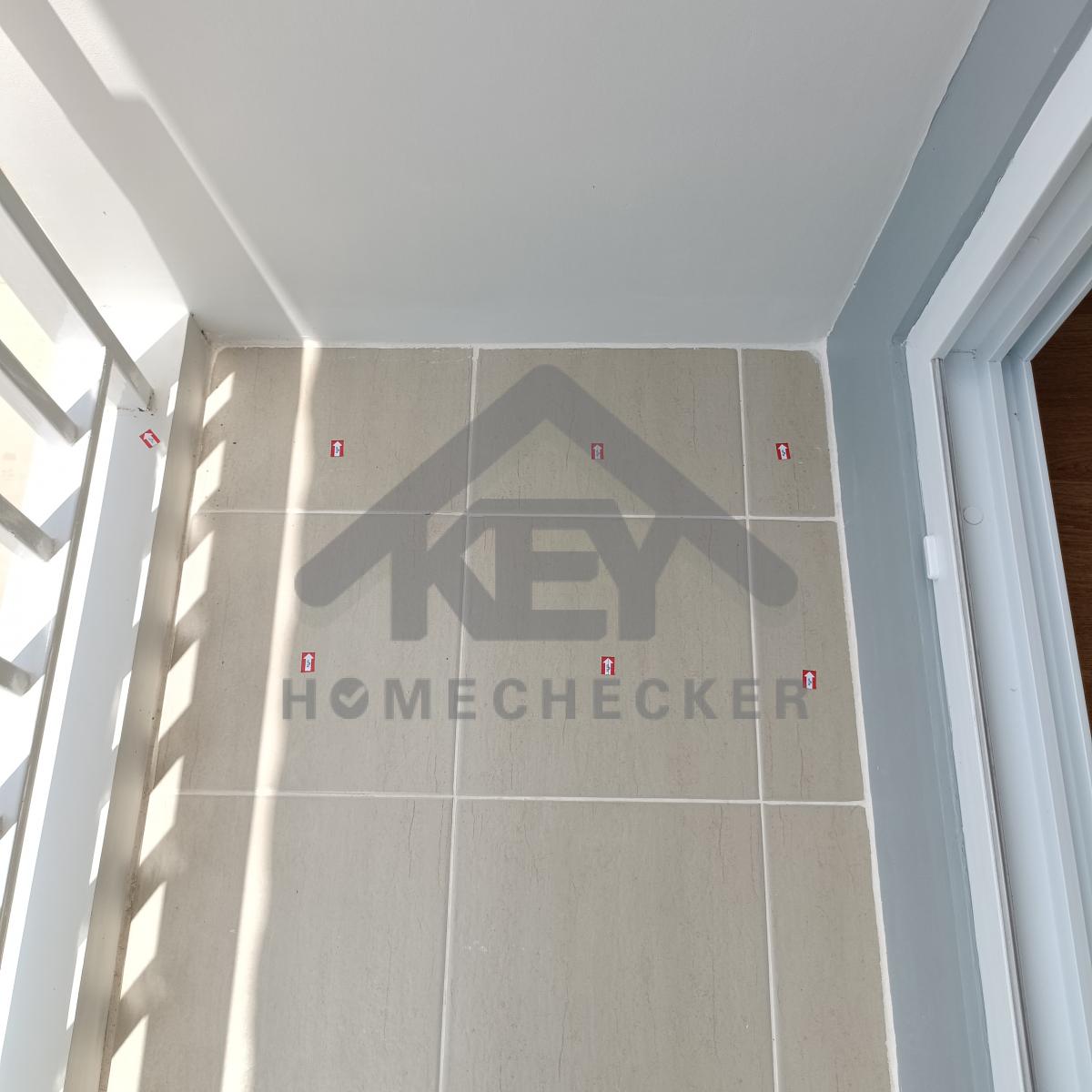

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

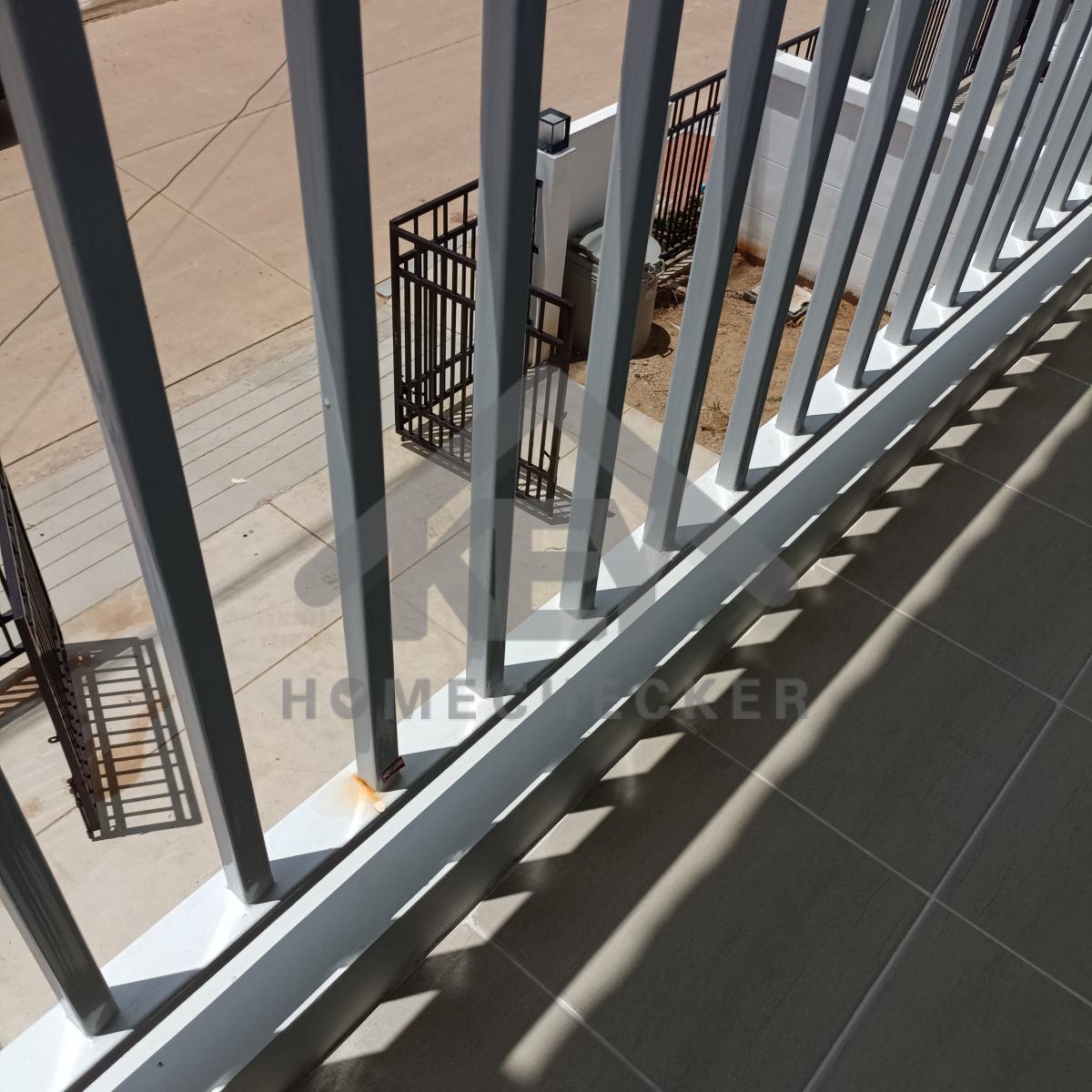

แก้ไข ทำความสะอาดและเก็บสีกันสนิมเหล็กราวระเบียงทั้งหมดให้เรียบร้อย

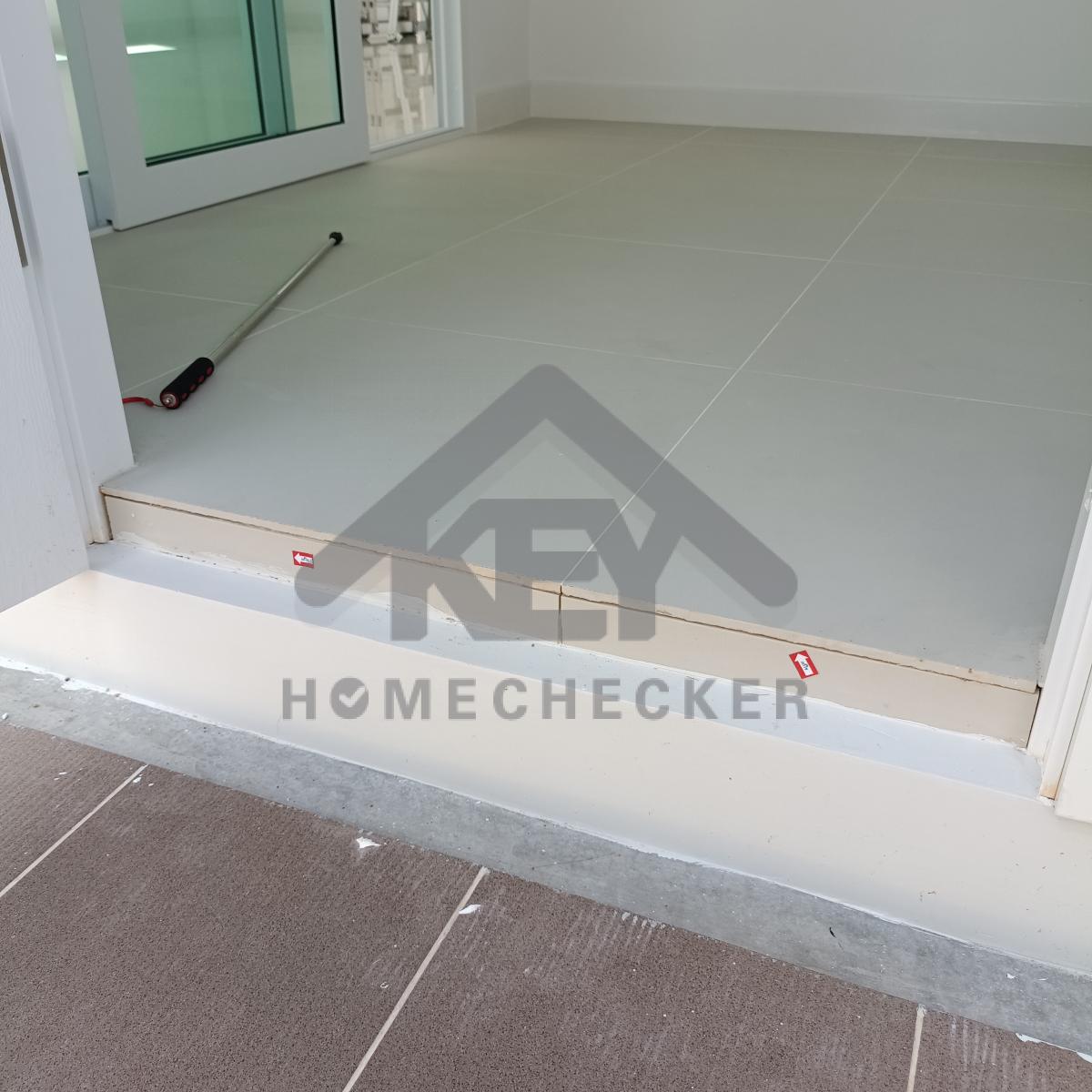

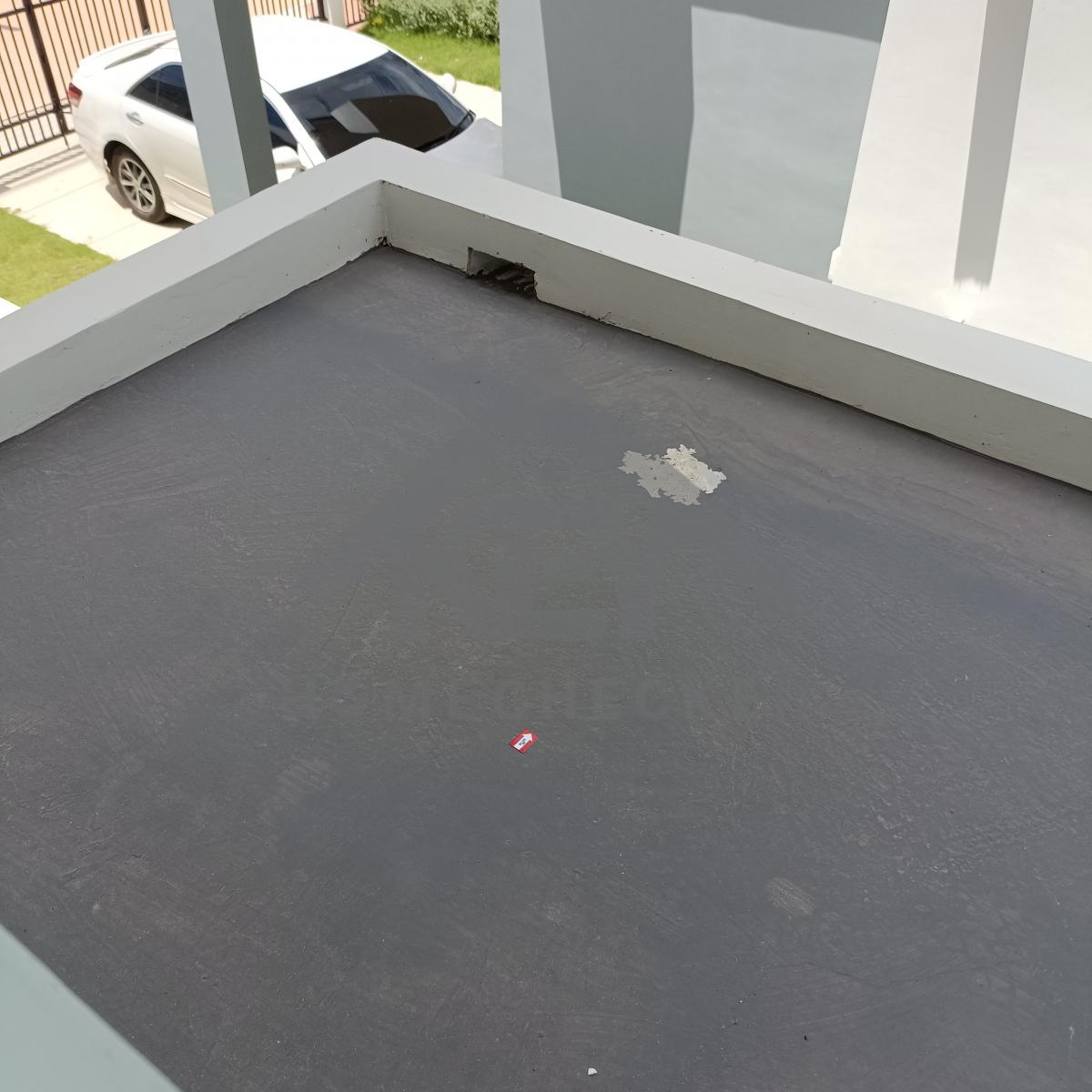

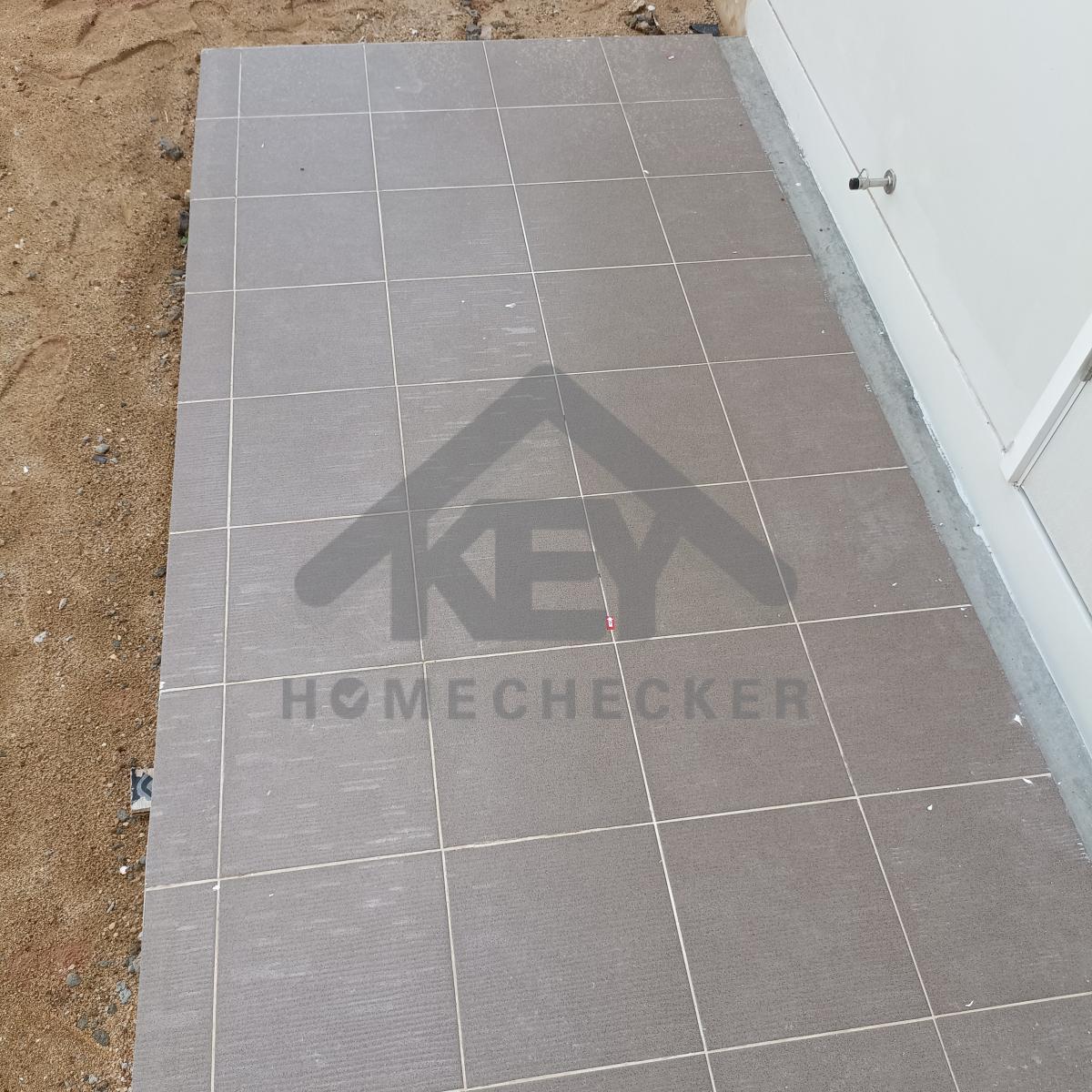

แก้ไข เก็บสีพื้นสแลปให้เรียบร้อย

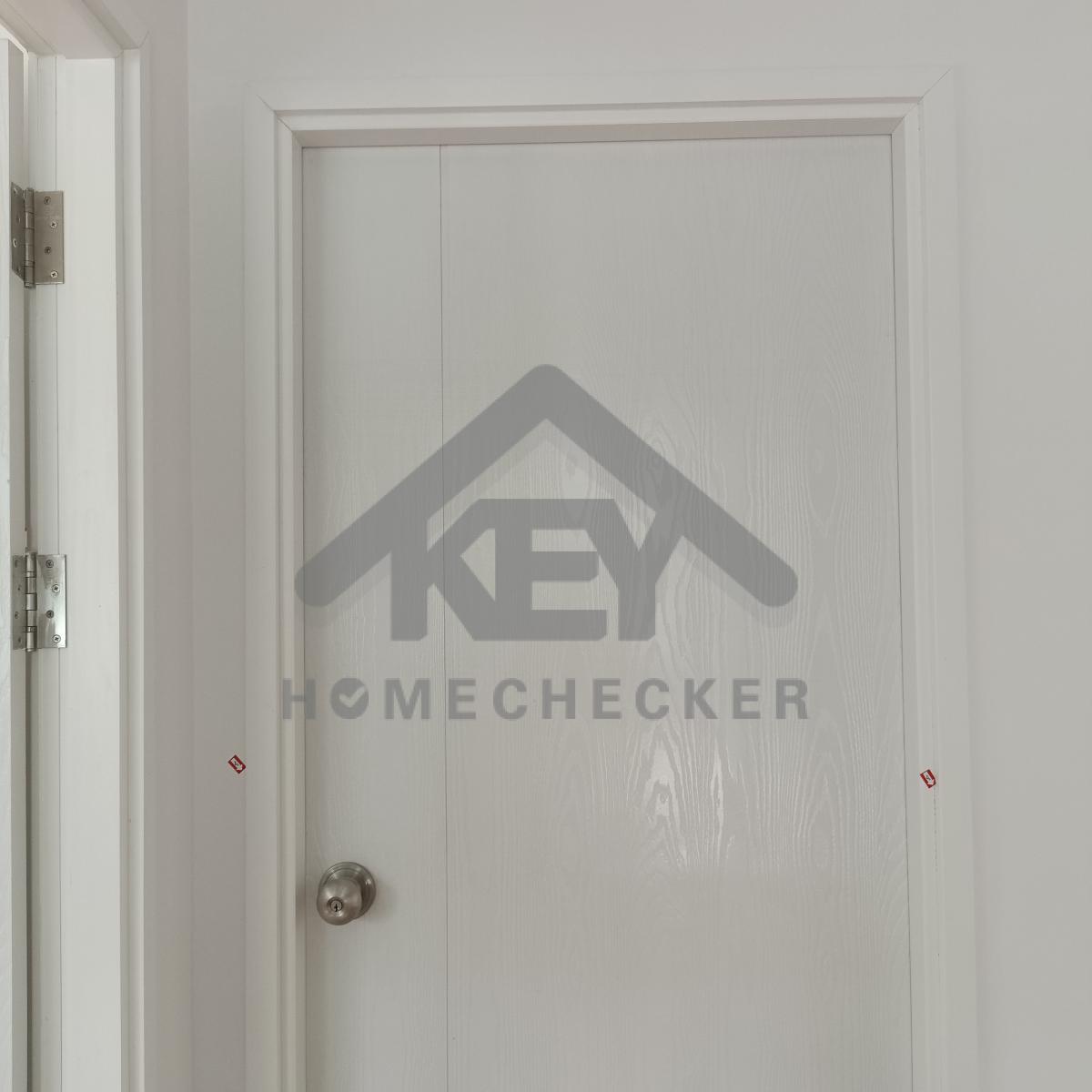

11. งานห้องนอนชั้น 2 (1)

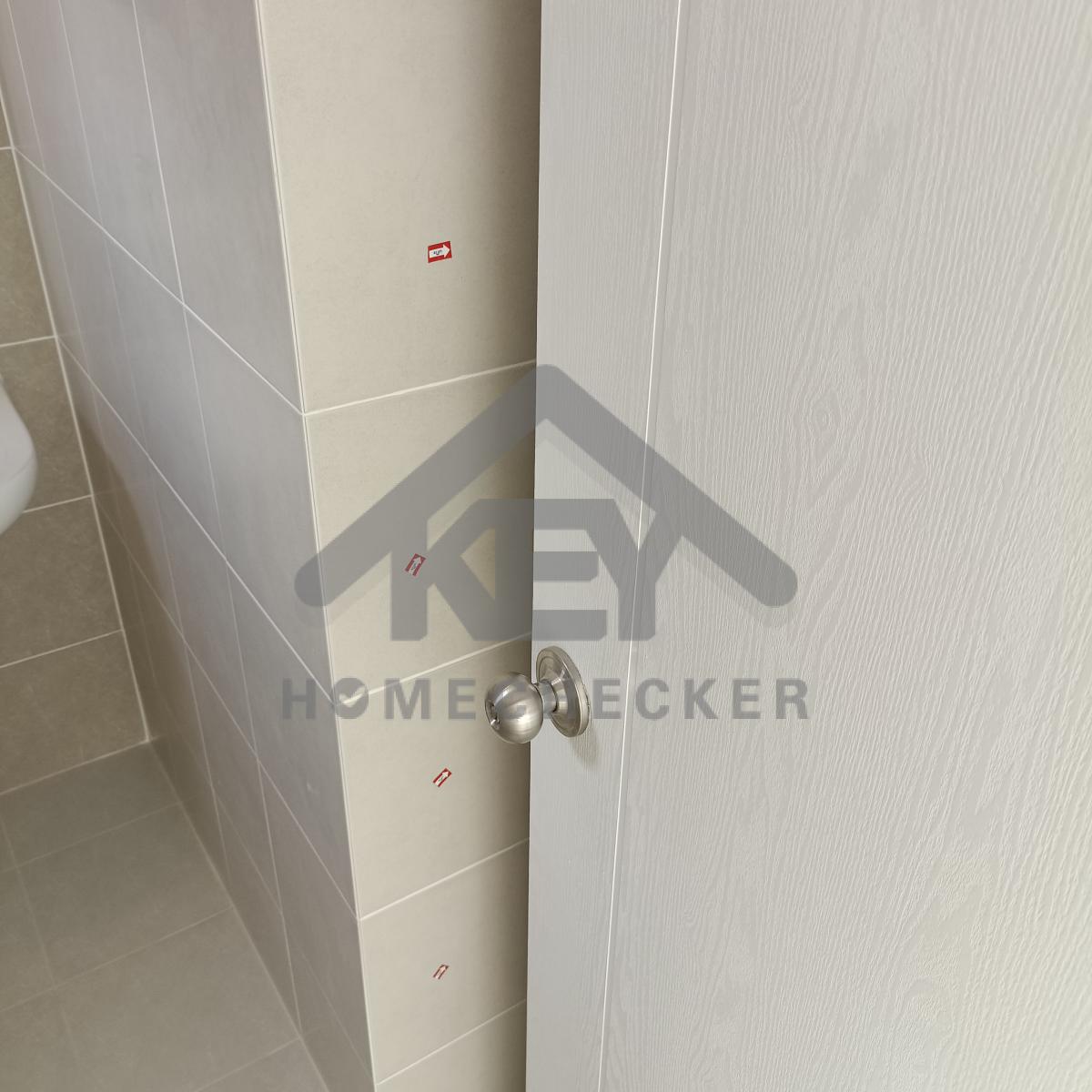

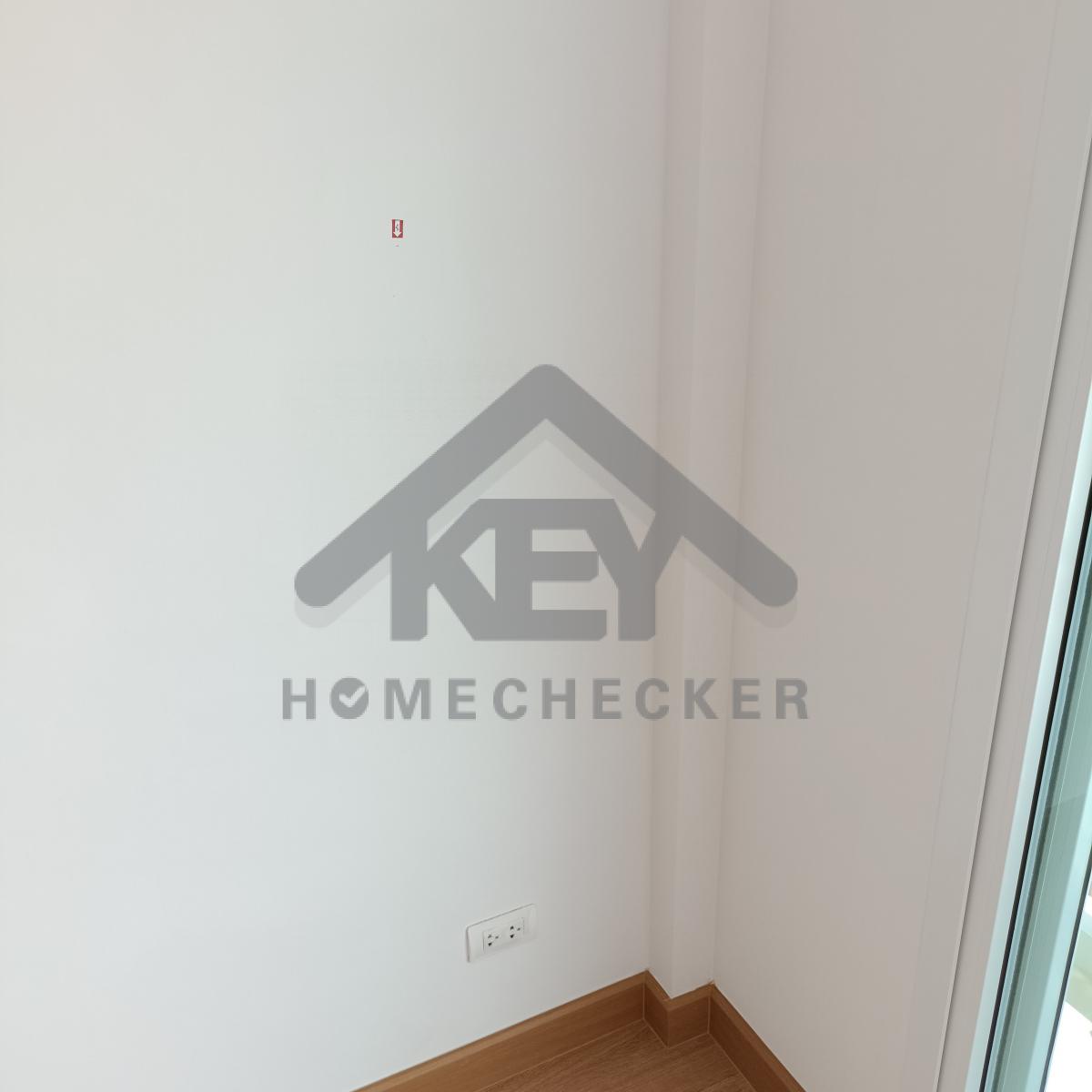

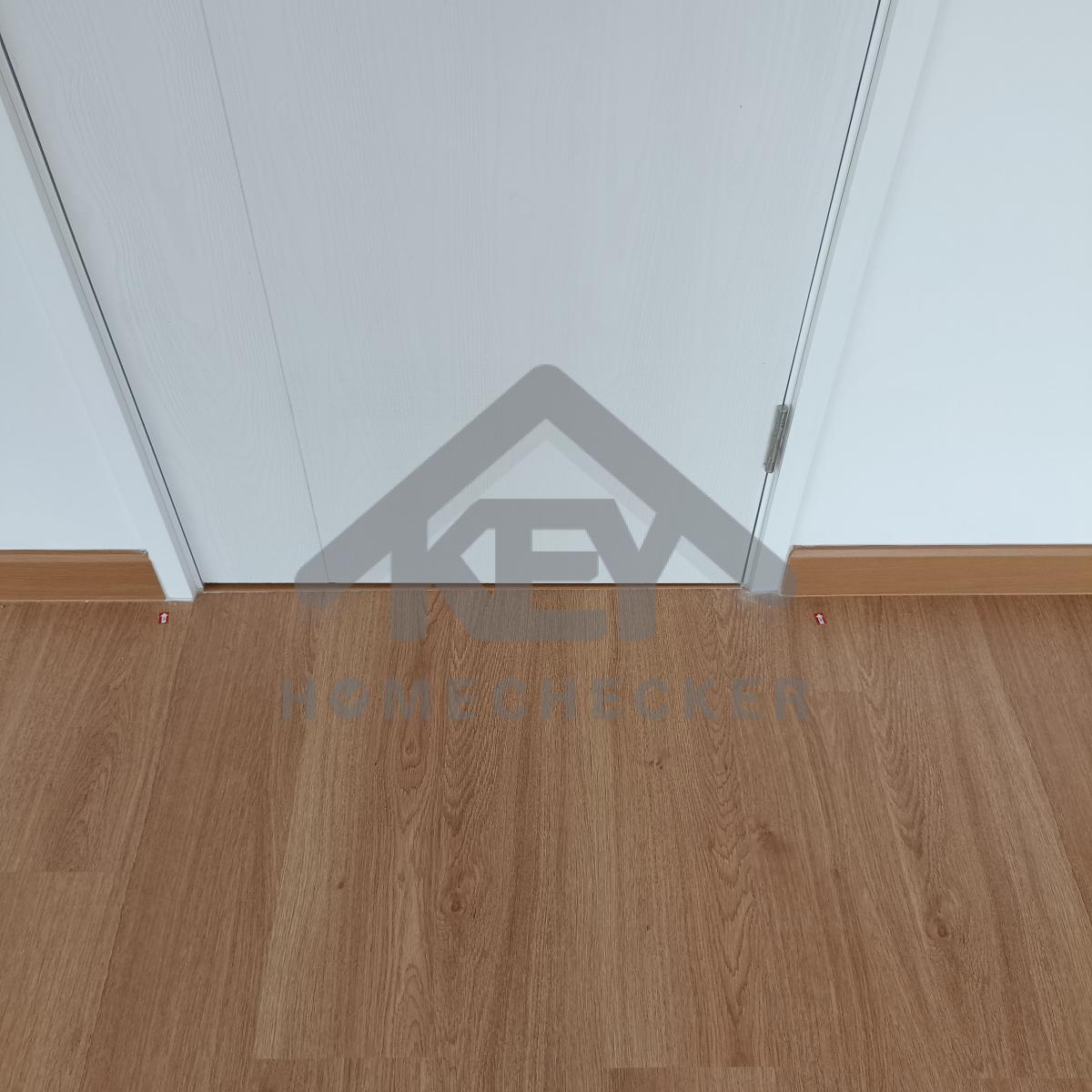

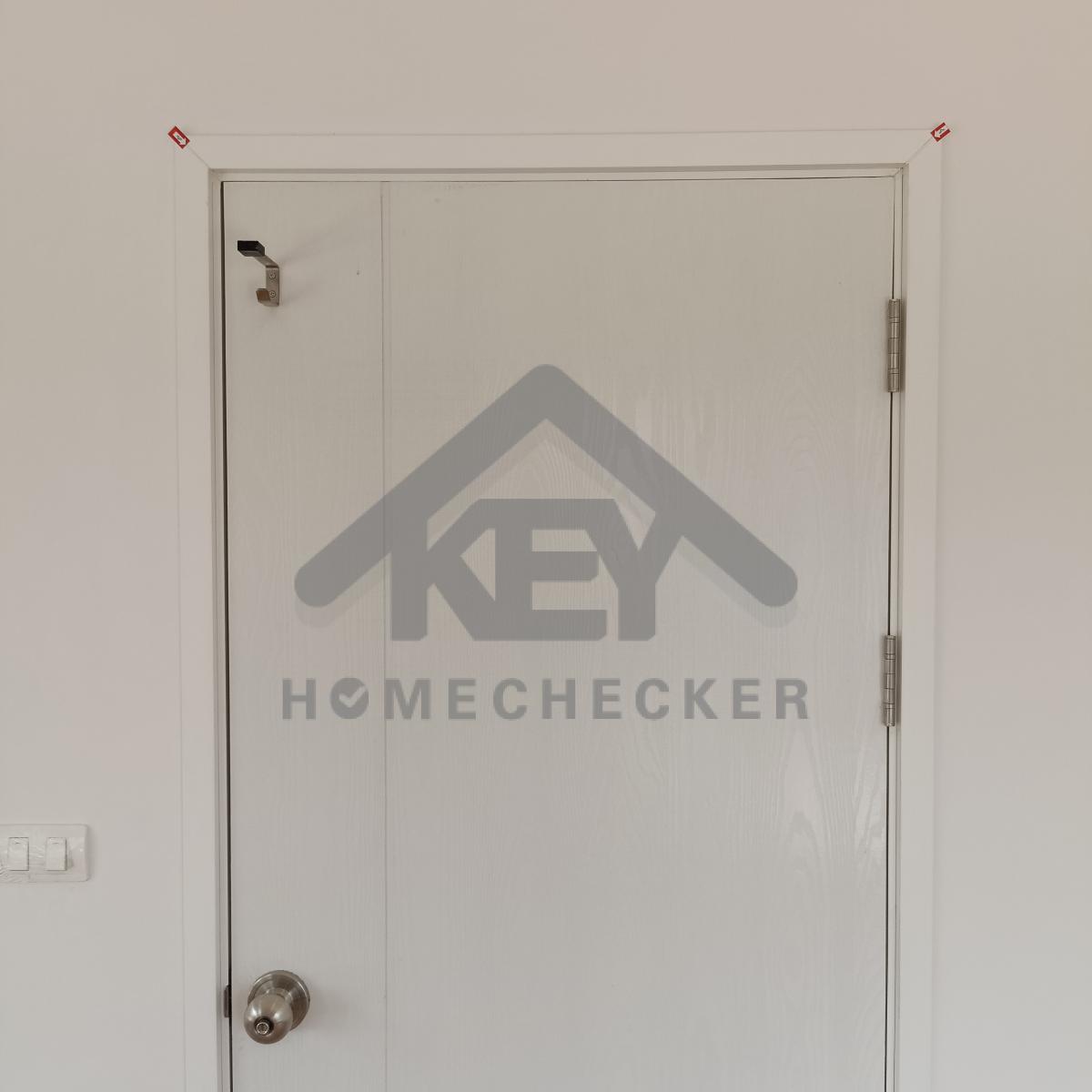

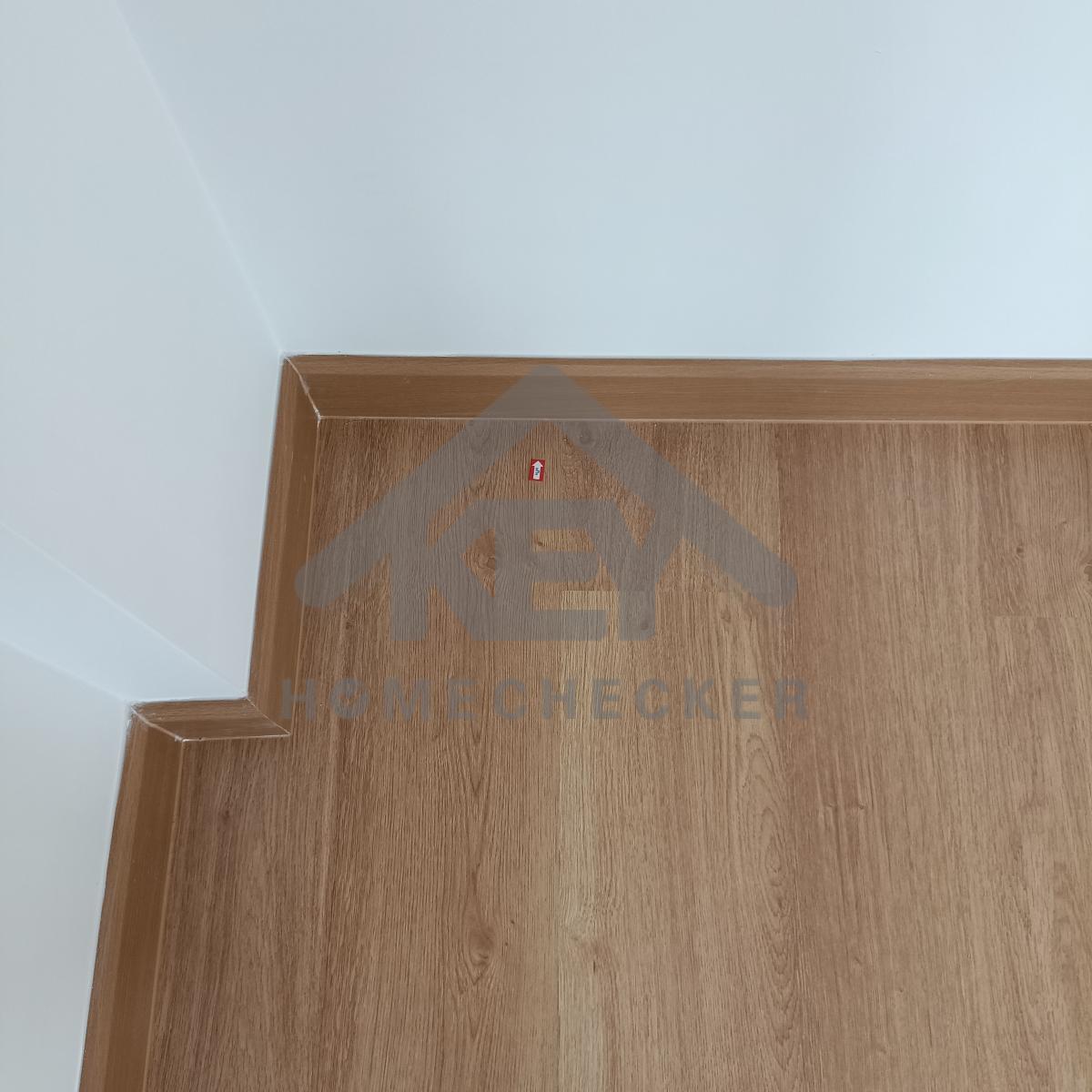

แก้ไข เก็บงานซิลิโคนขอบประตูทั้งหมดให้เรียบร้อย

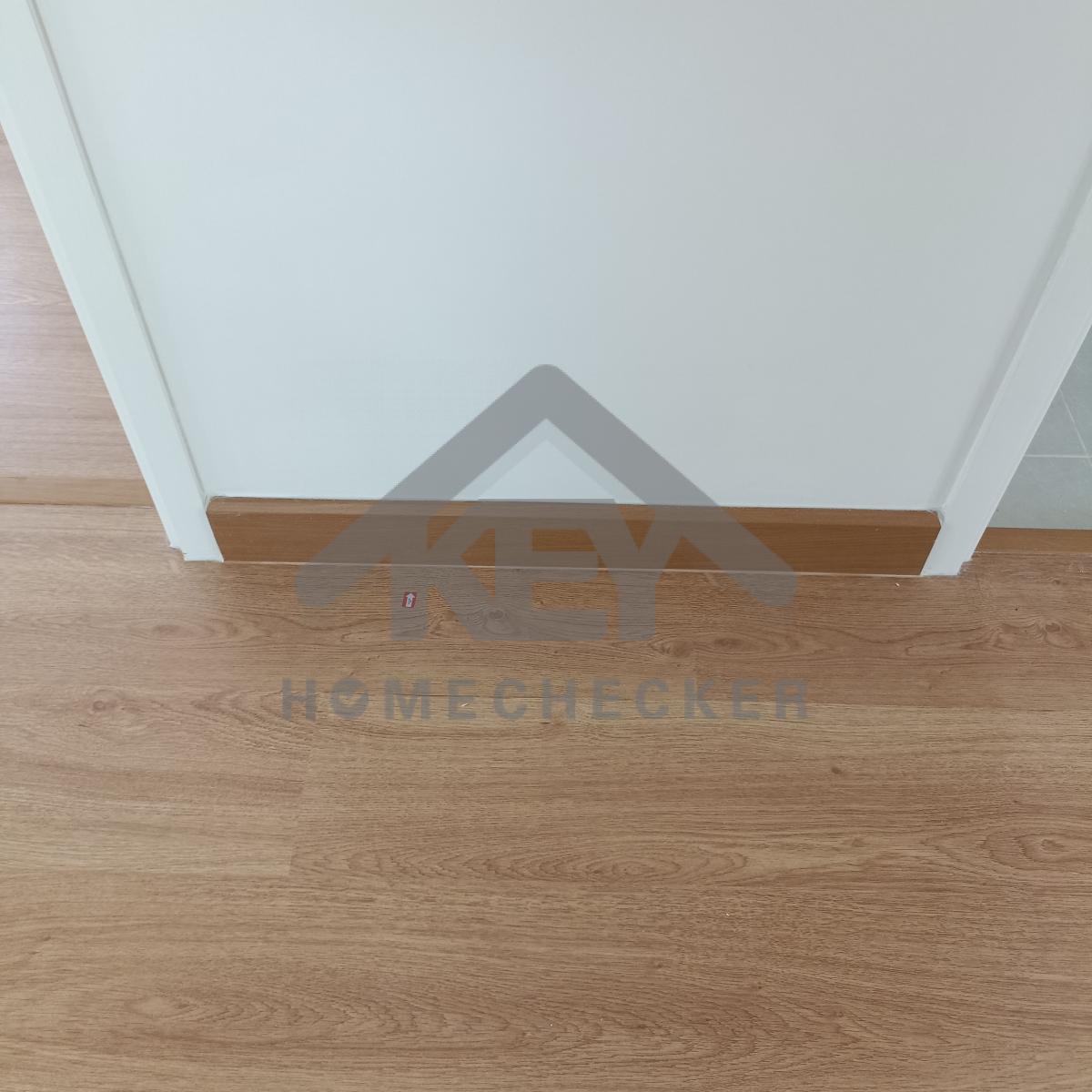

แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวขอบประตูให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวขอบประตูให้เรียบร้อย

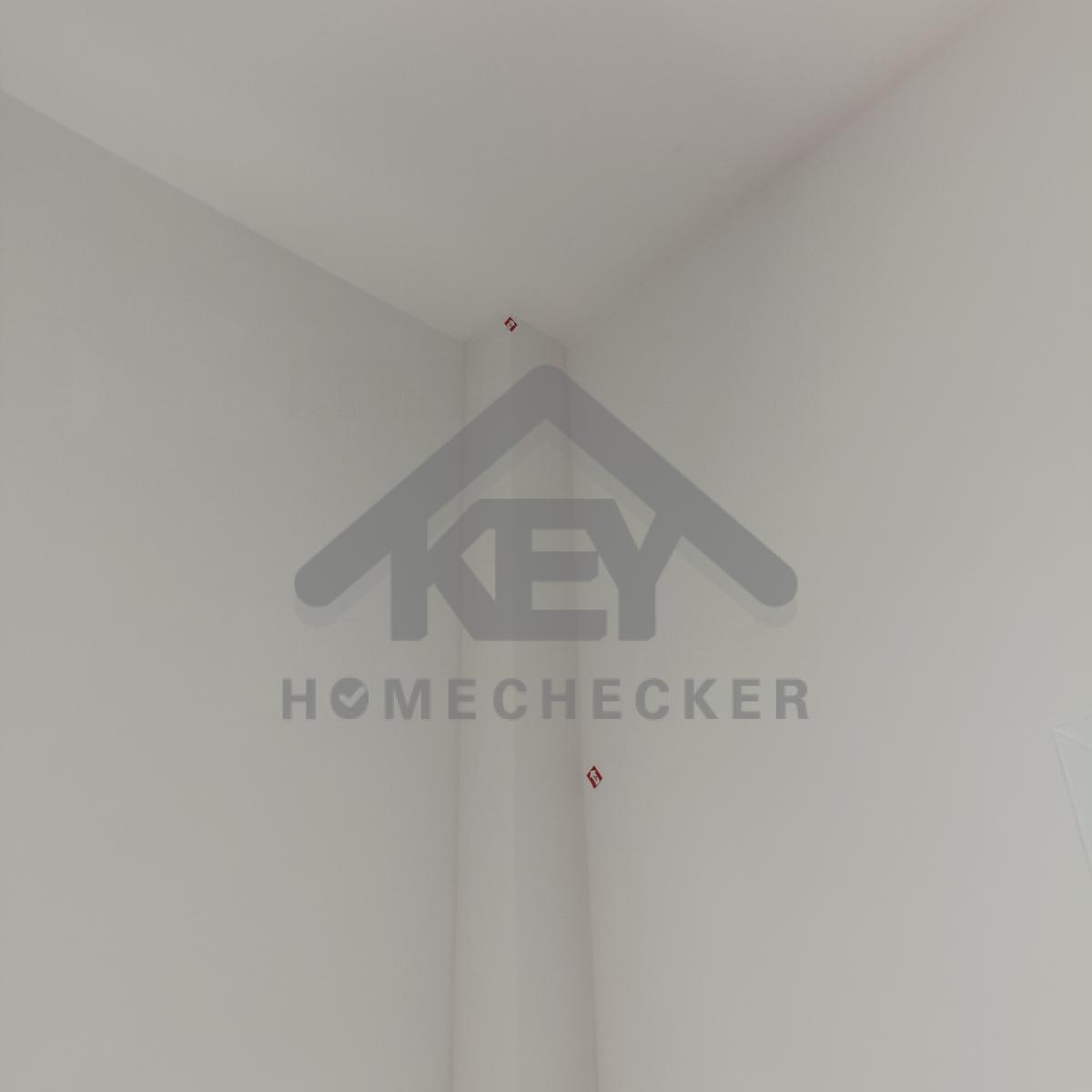

แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย

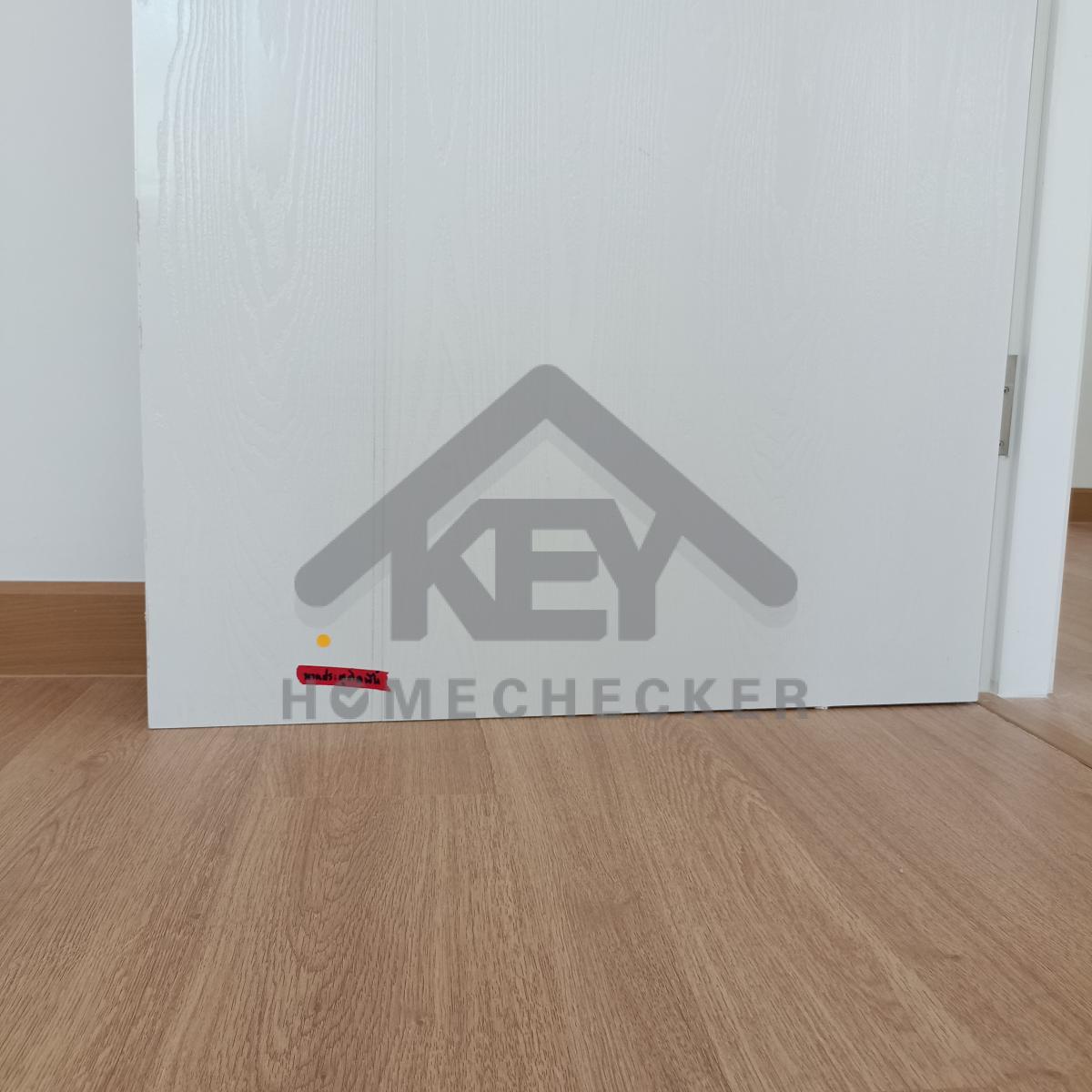

แก้ไข ทำความสะอาดเก็บสีบานประตูทั้งหมดให้เรียบร้อย

แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
12. งานห้องนอนชั้น 2 (2)

แก้ไข บานประตูเปิดติดพื้น
แก้ไข ทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบวงกบประตูทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนัง
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย

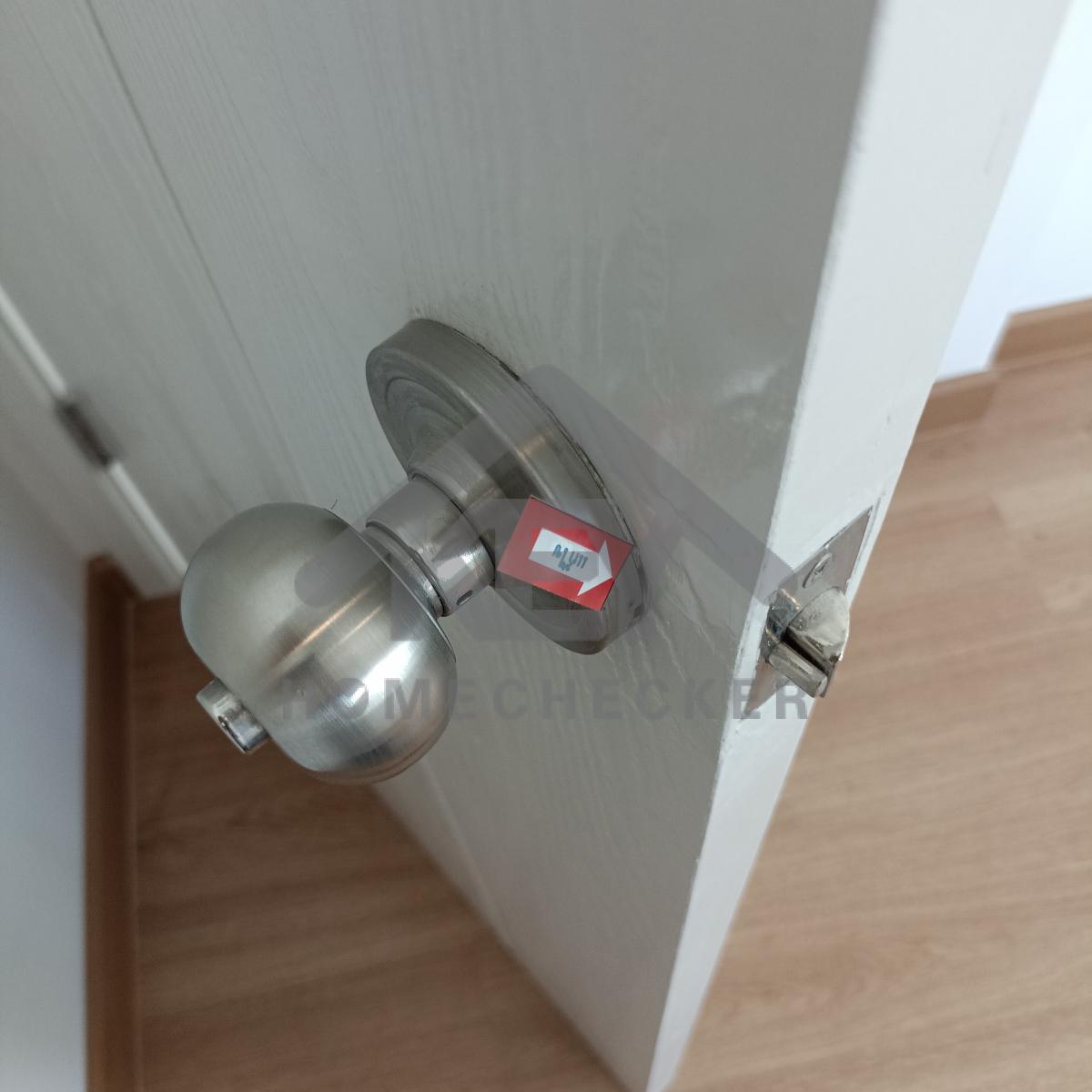

แก้ไข ติดตั้งลูกบิดให้แน่นหนา
แก้ไข เก็บงานซิลิโคนเก็บสีขอบประตูให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
13. งานห้องนอนชั้น 2 (3)
แก้ไข ทำความสะอาดเก็บงานซิลิโคนเก็บสีขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนัง
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย

14. งานห้องน้ำชั้น 2 (1)
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งที่ใส่กระดาษทิชชูให้แน่นหนา
แก้ไข เก็บงานซิลิโคนขอบโถให้เรียบร้อยทั้งหมด
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานฝาครอบท่อก๊อกน้ำให้เรียบร้อย
งานเรียบร้อยดี

แก้ไข เก็บงานซิลิโคนขอบวงกบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานติดตั้งขอบพื้นและยาแนวให้เรียบร้อย
แก้ไข เก็บงานติดตั้งขอบพื้นและยาแนวให้เรียบร้อย

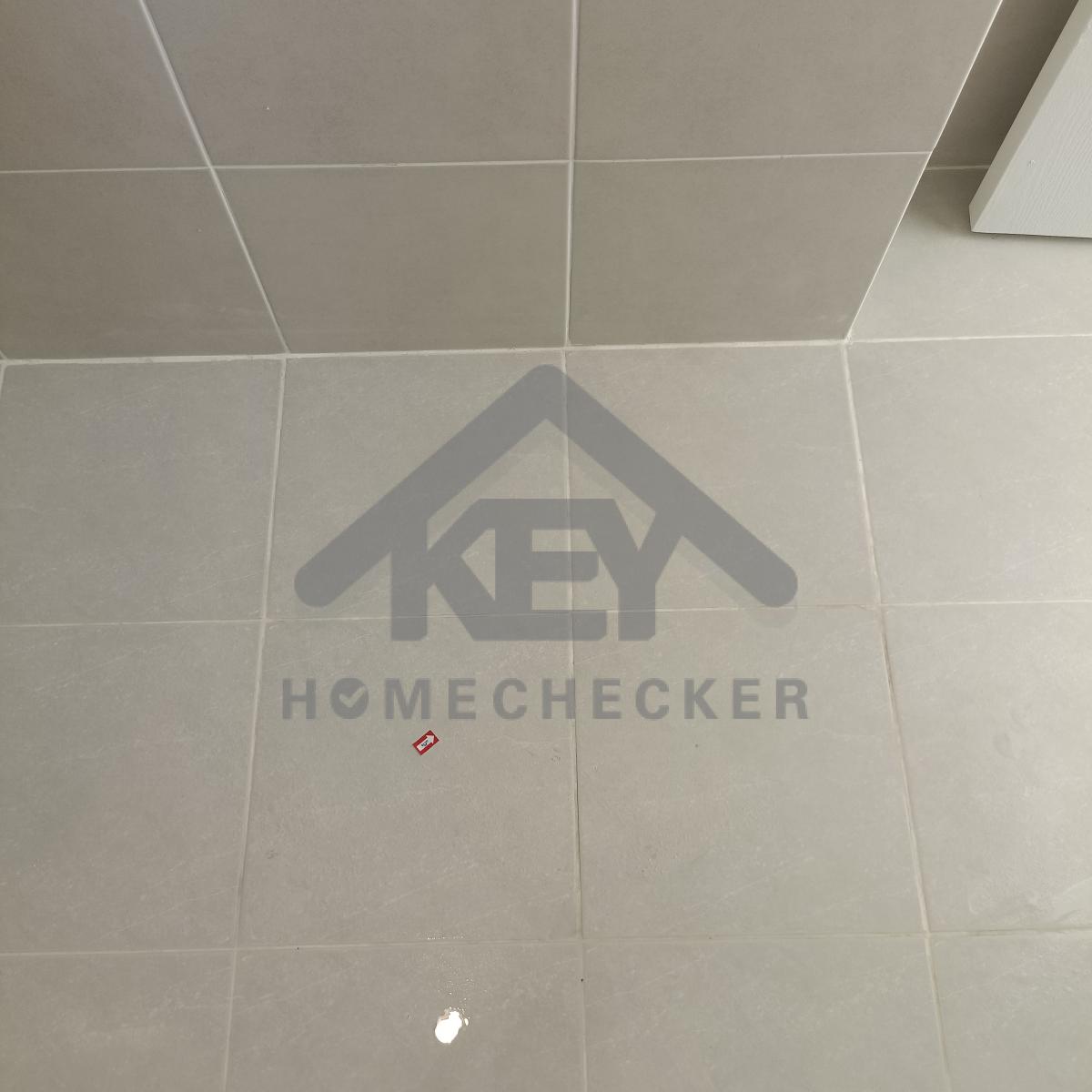

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

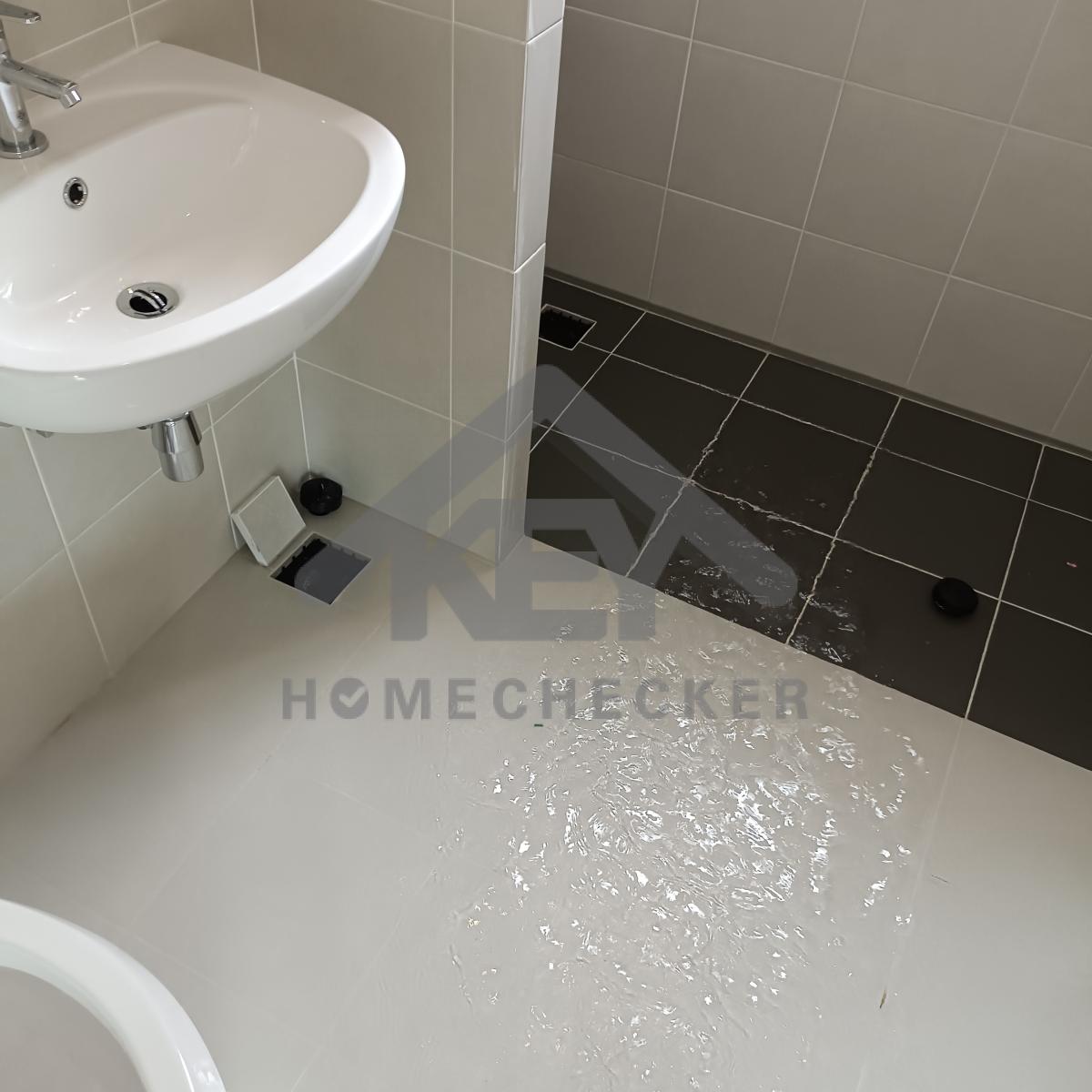

ขังน้ำตรวจเช็คการรั่วซึม งานเรียบร้อยดี

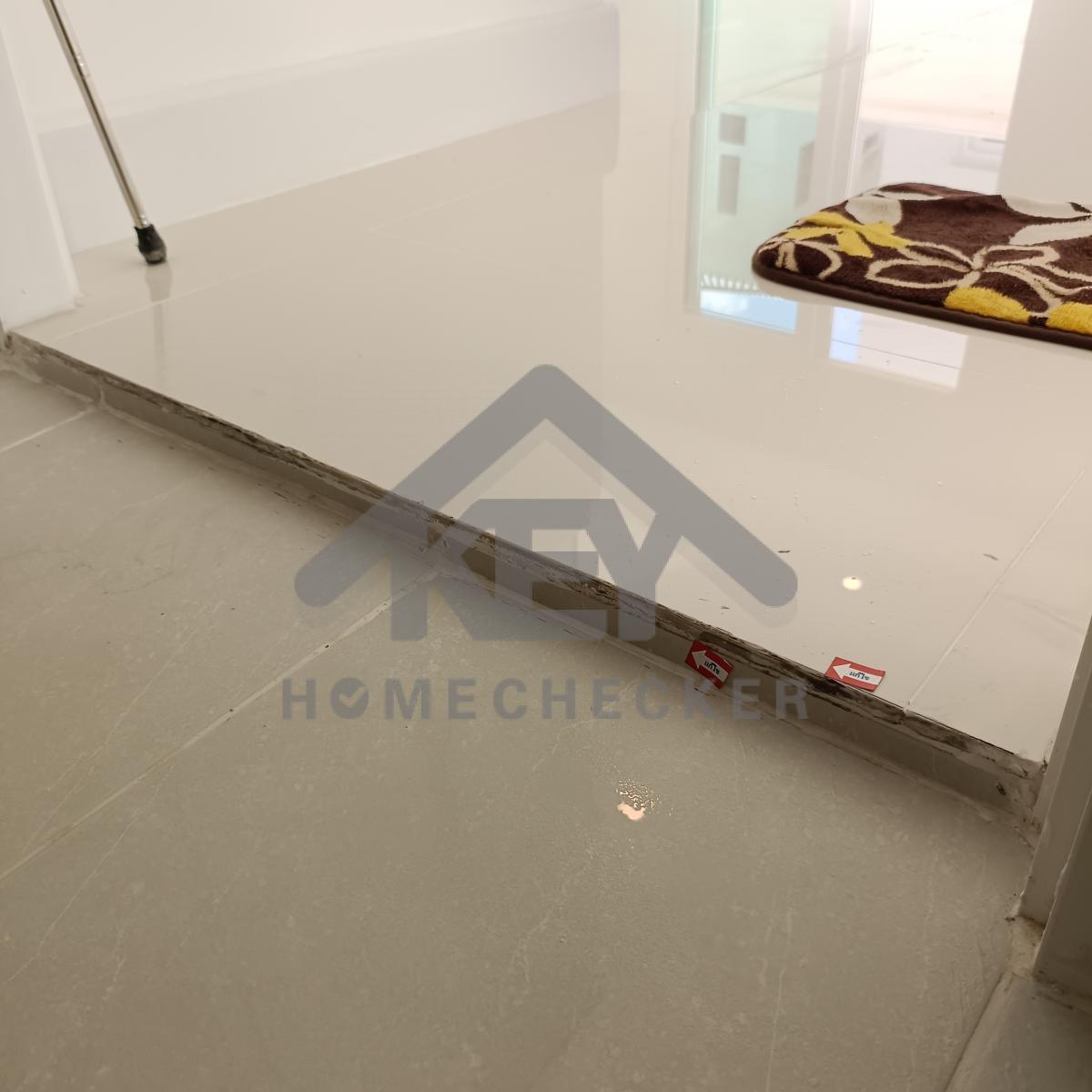

แก้ไข มีน้ำขังพื้น ปรับระดับใหม่
ผ่าน 66 รายการ
ที่ต้องแก้ไข 104 รายการ
