ชื่อโครงการ: แอท โฮม เพชรบูรณ์ (295/16)รายงาน: แอท โฮม เพชรบูรณ์ (295/16)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01

วันที่เข้าตรวจ: 14 ธ.ค. 2023

1. งานประปา ปั้ม และสุขาภิบาล

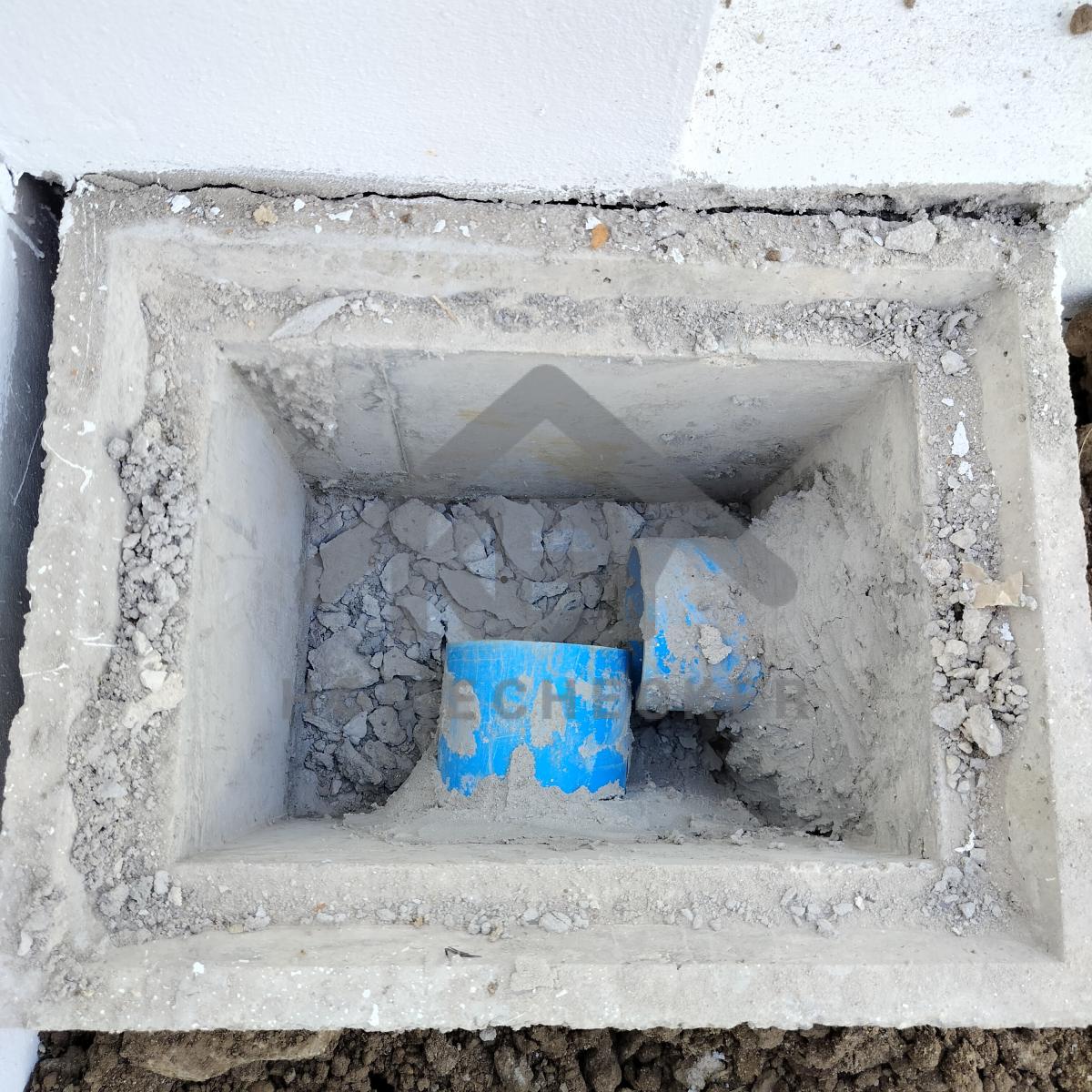

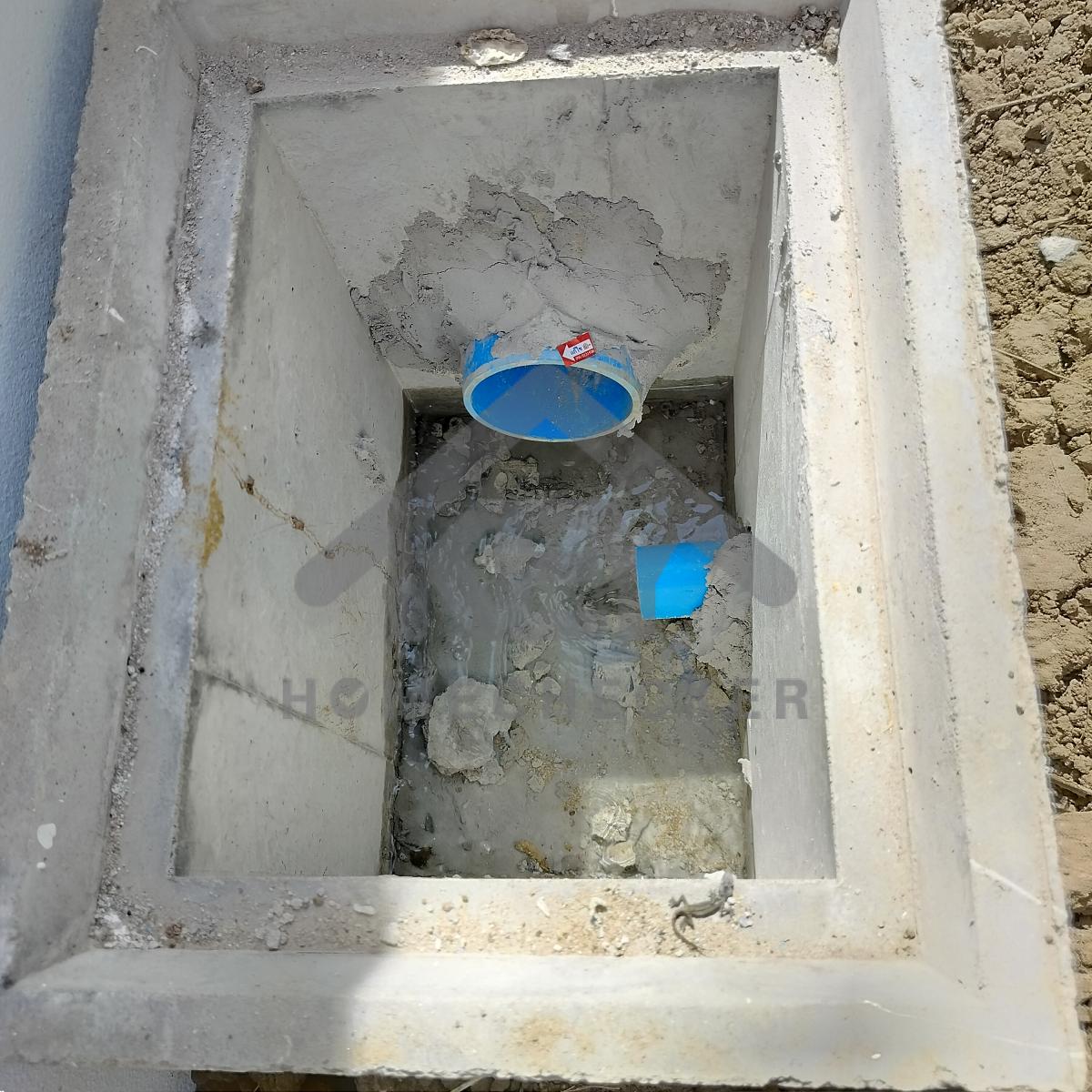

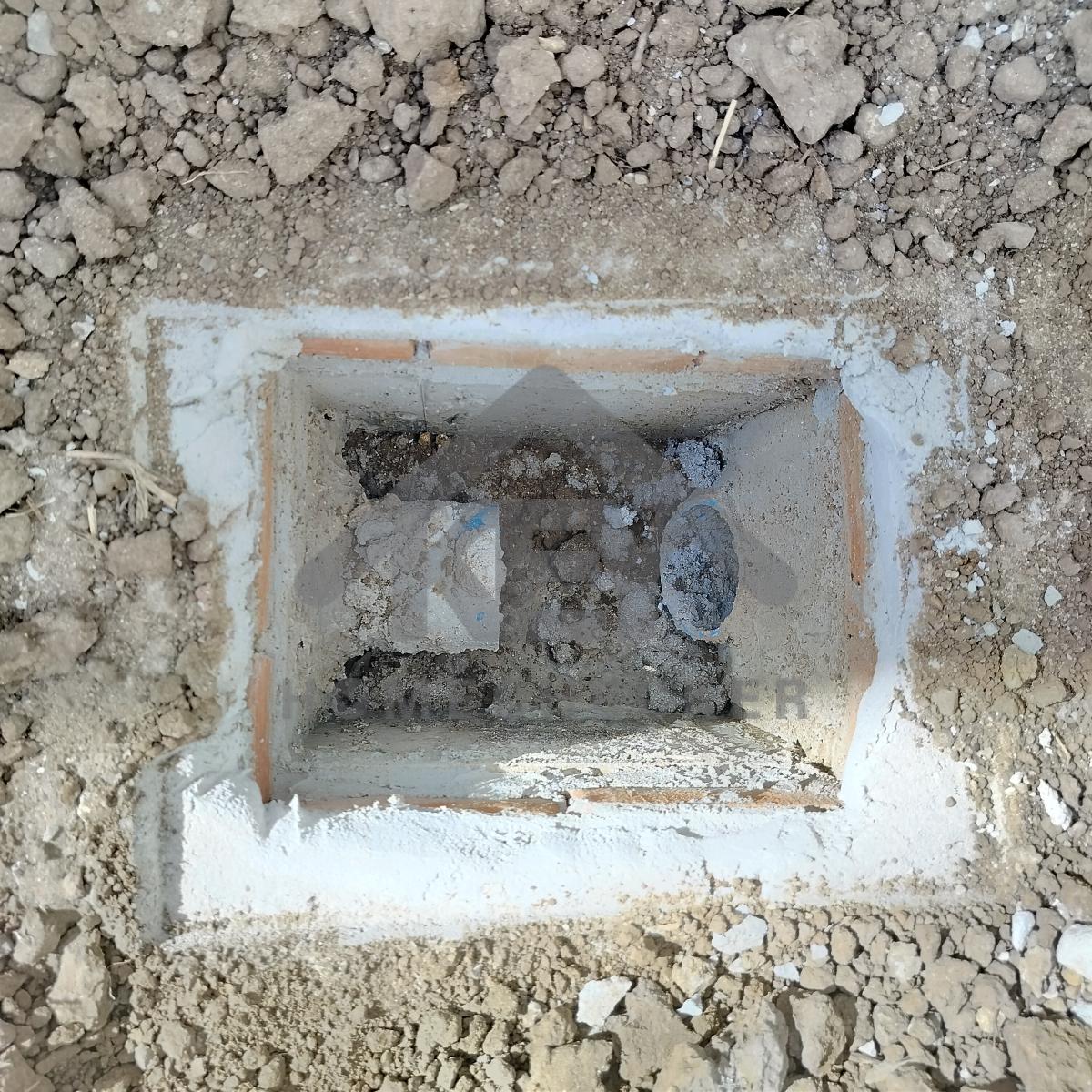

แก้ไข บ่อพักห้องครัว
ท่อระบายน้ำห้องครัวอยู่ต่ำกว่าท่อระบายน้ำบ่อพัก
และน้ำไม่ระบายเข้าท่อ แต่ไหลซึมลงพื้นดินแทน

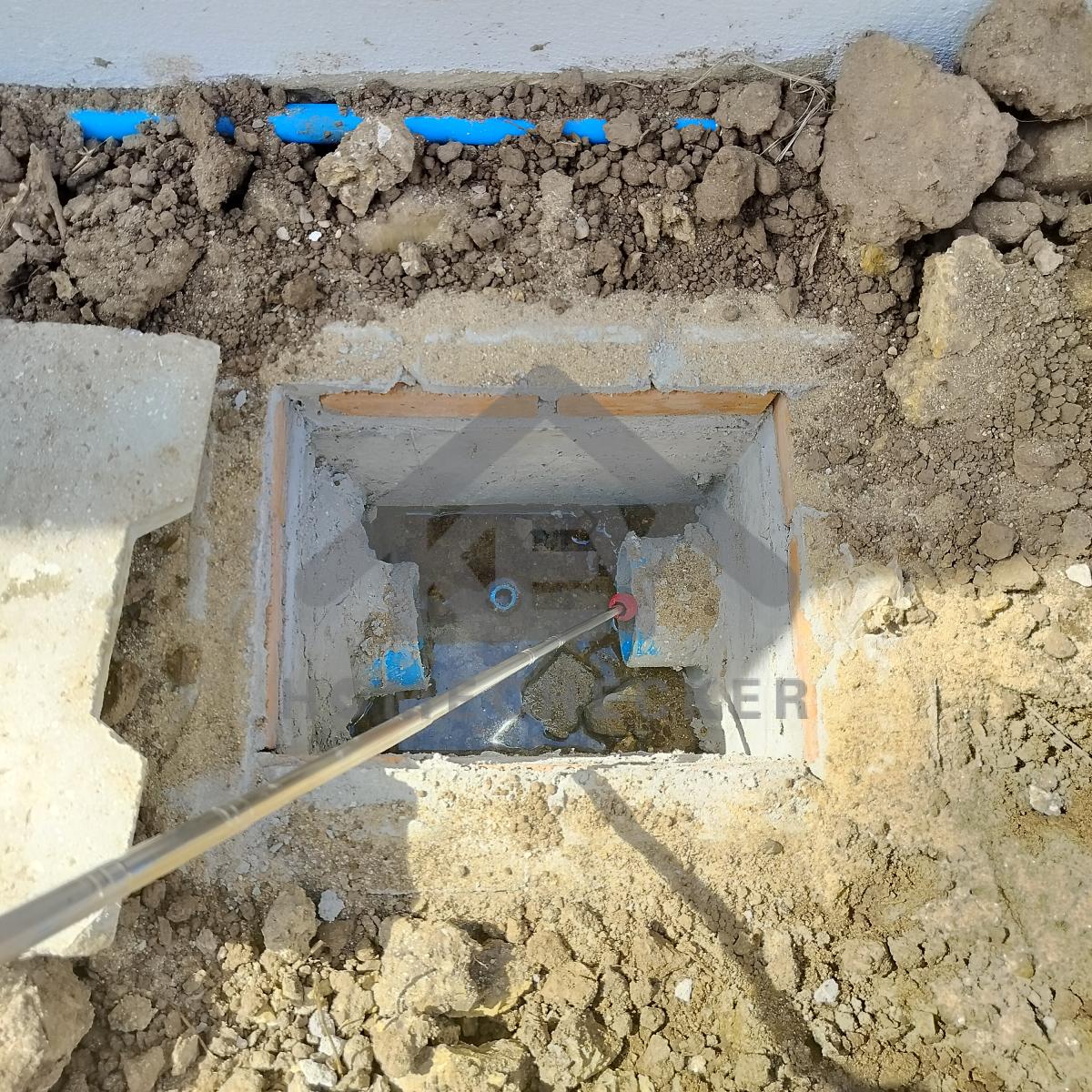

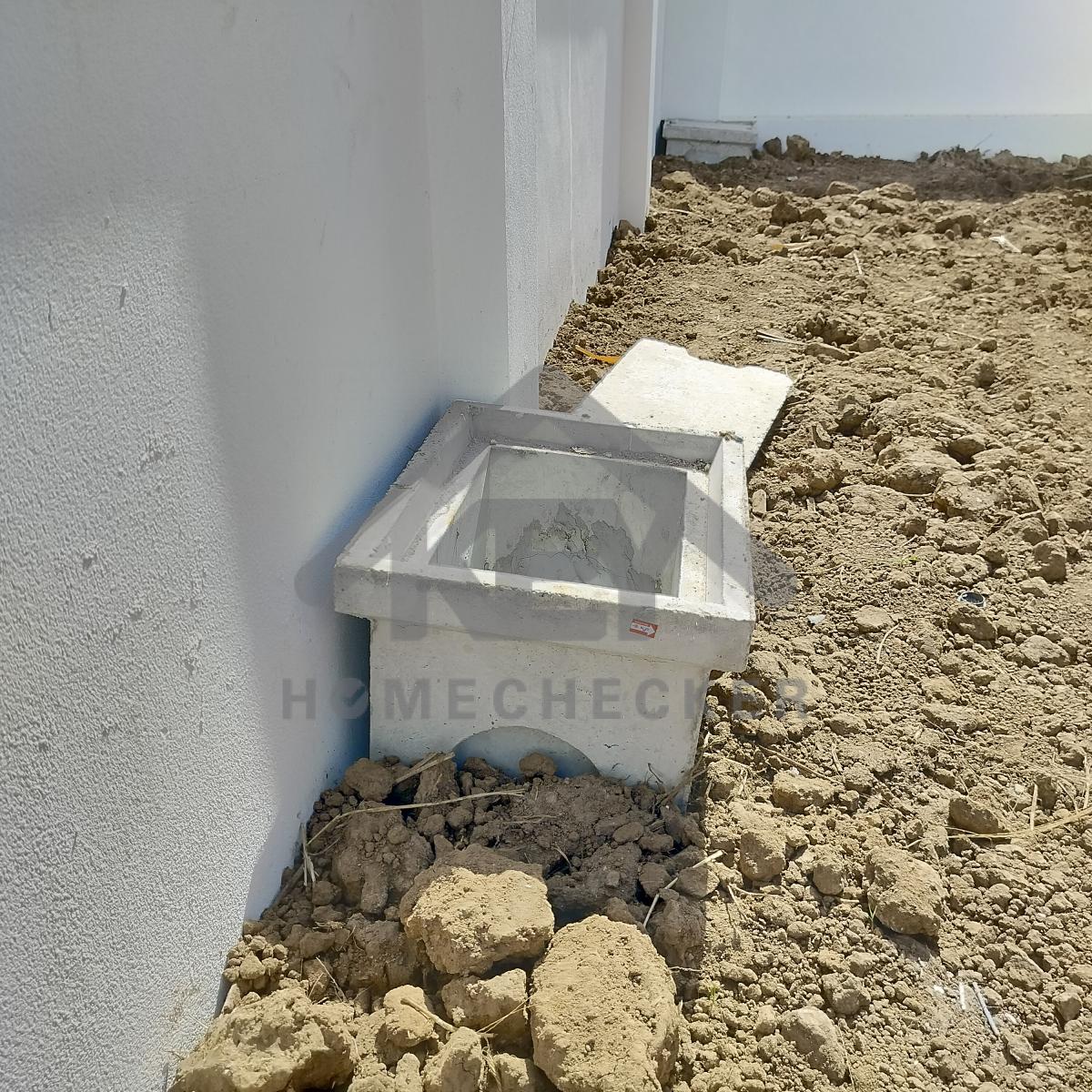

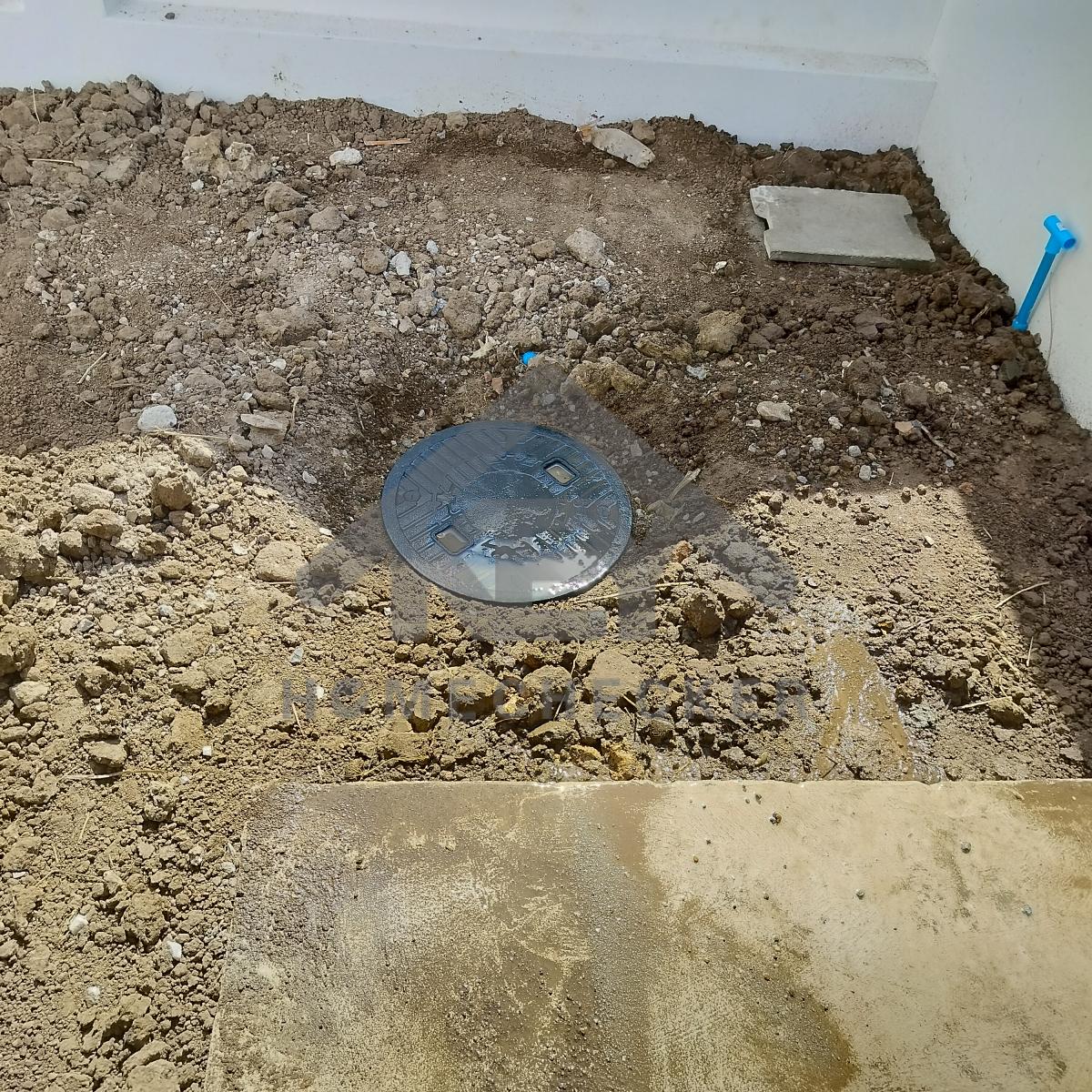

ปรับระดับท่อและบ่อพักรอบบ้าน

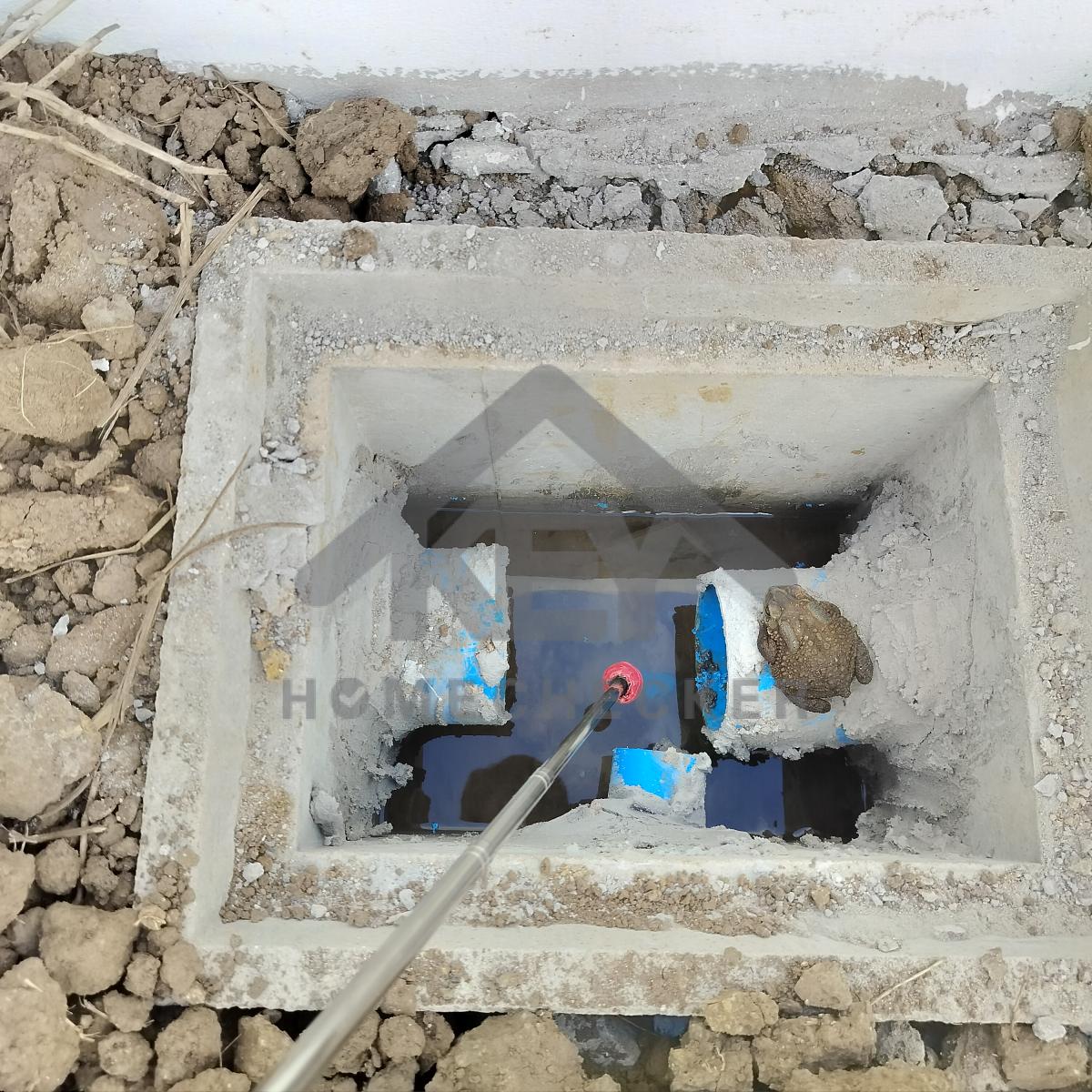

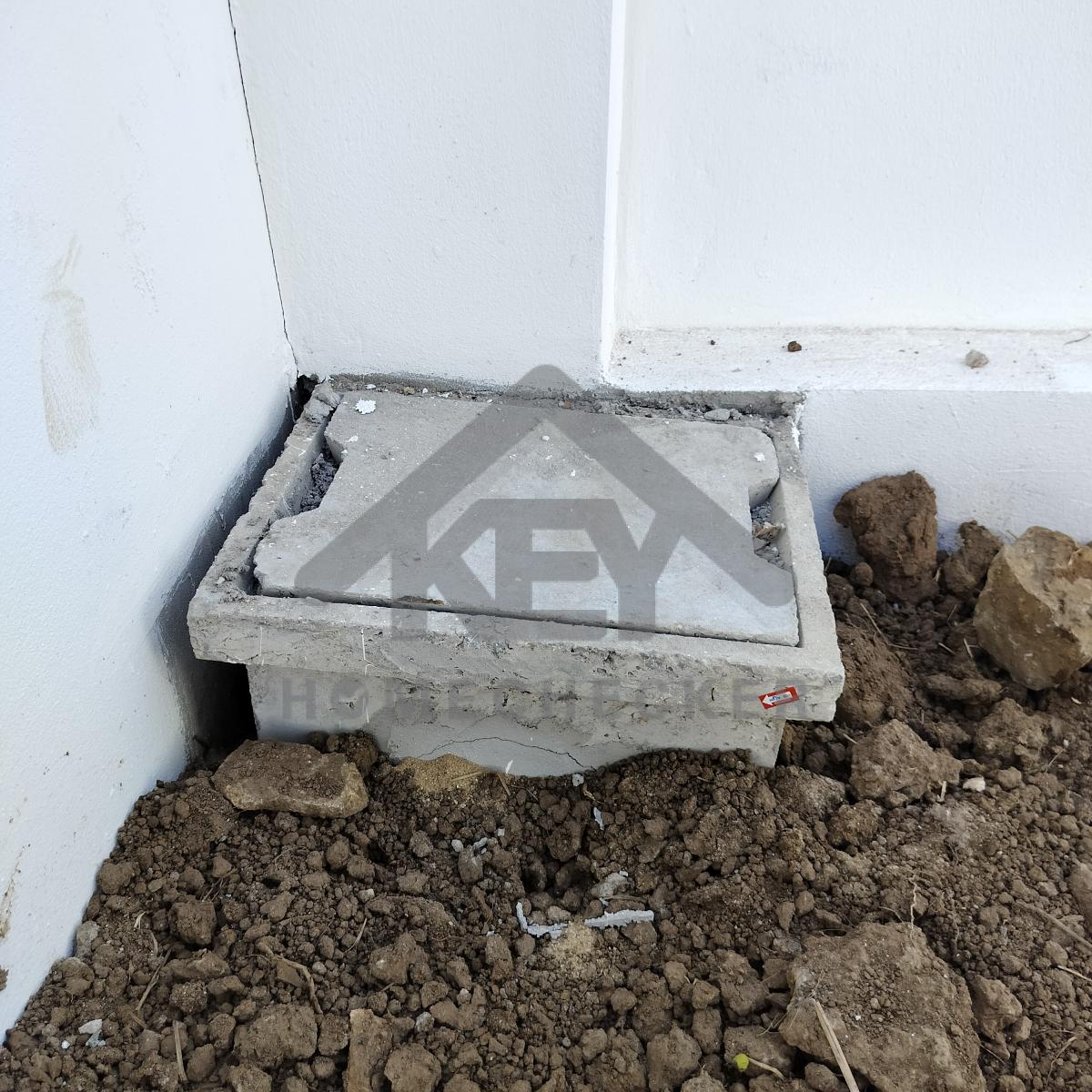

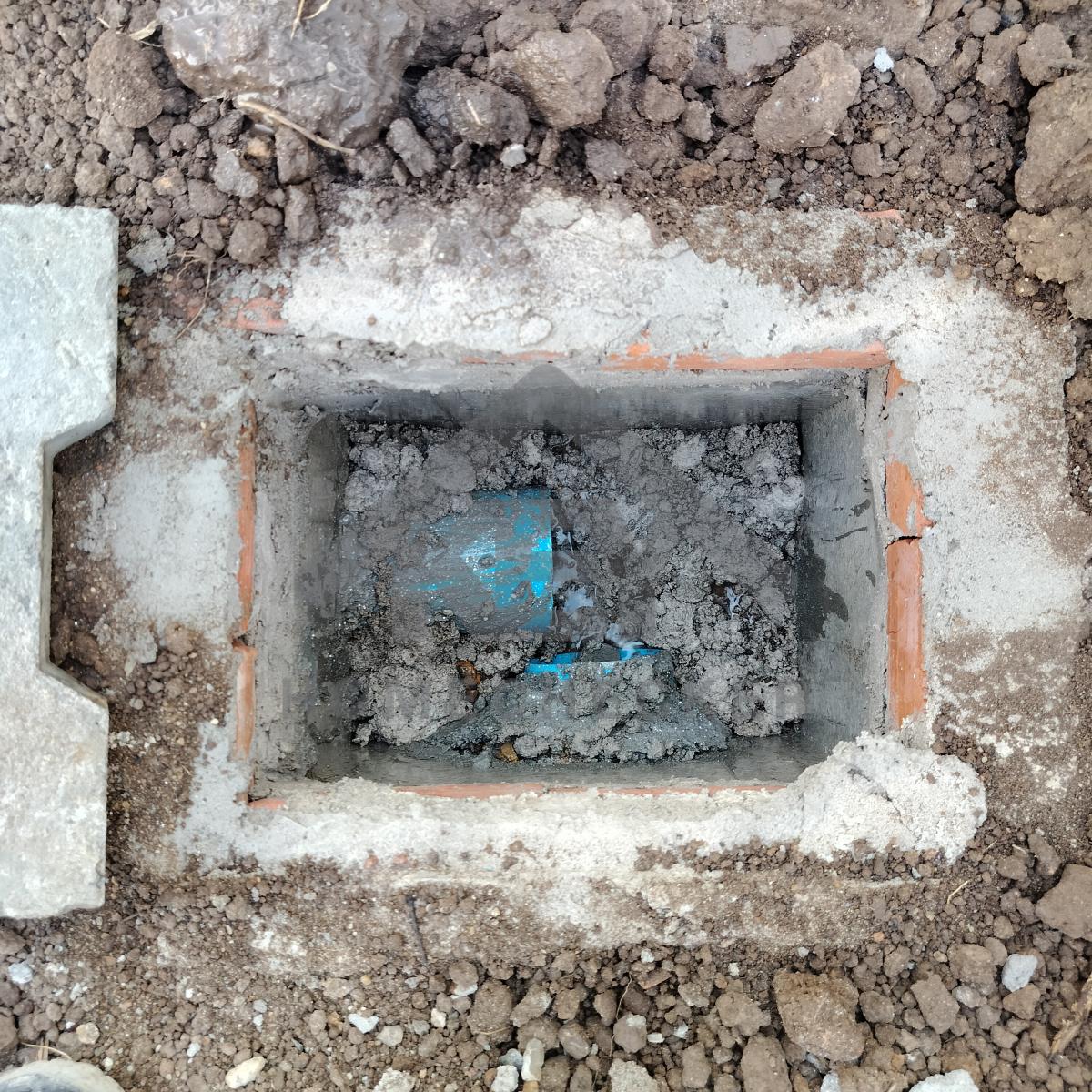

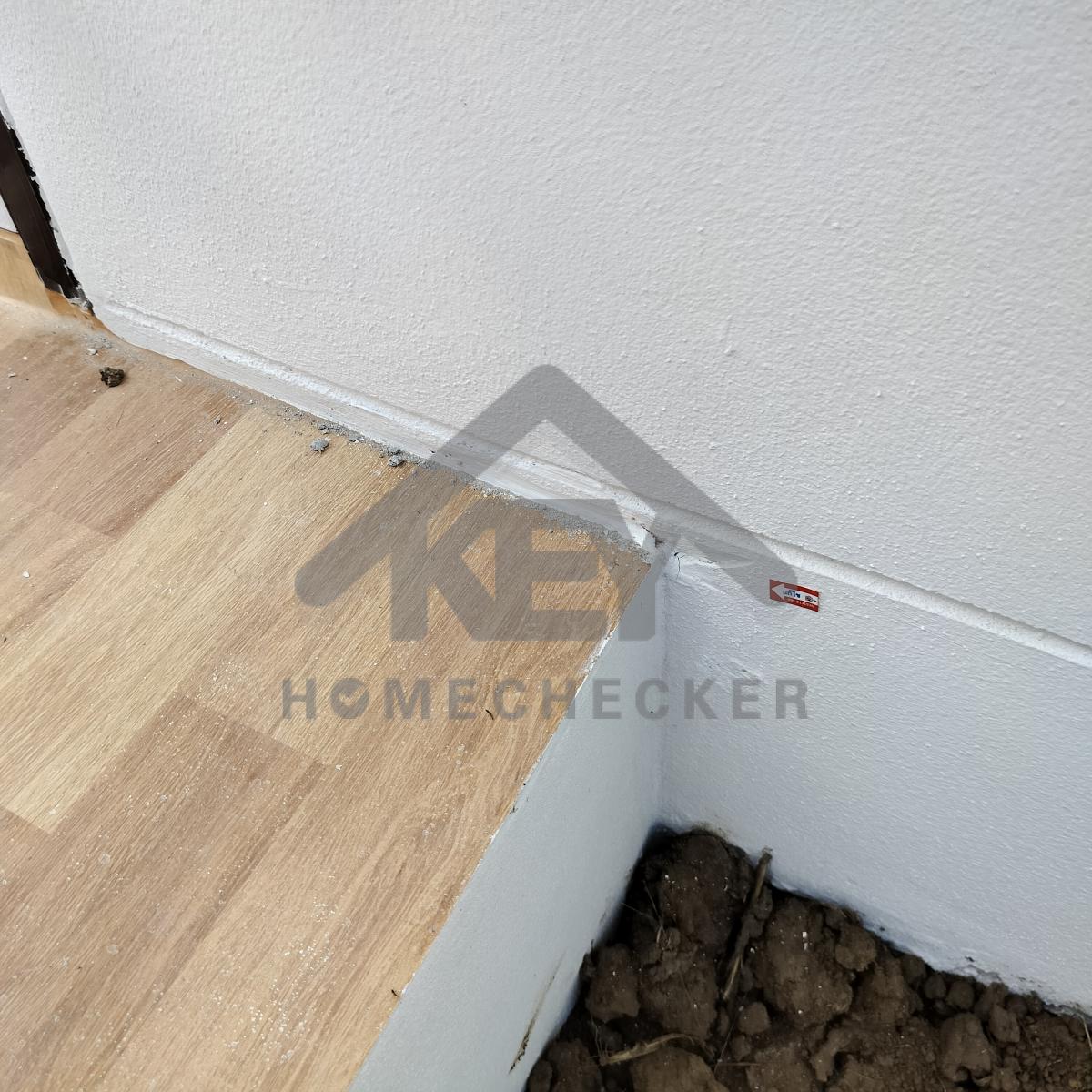

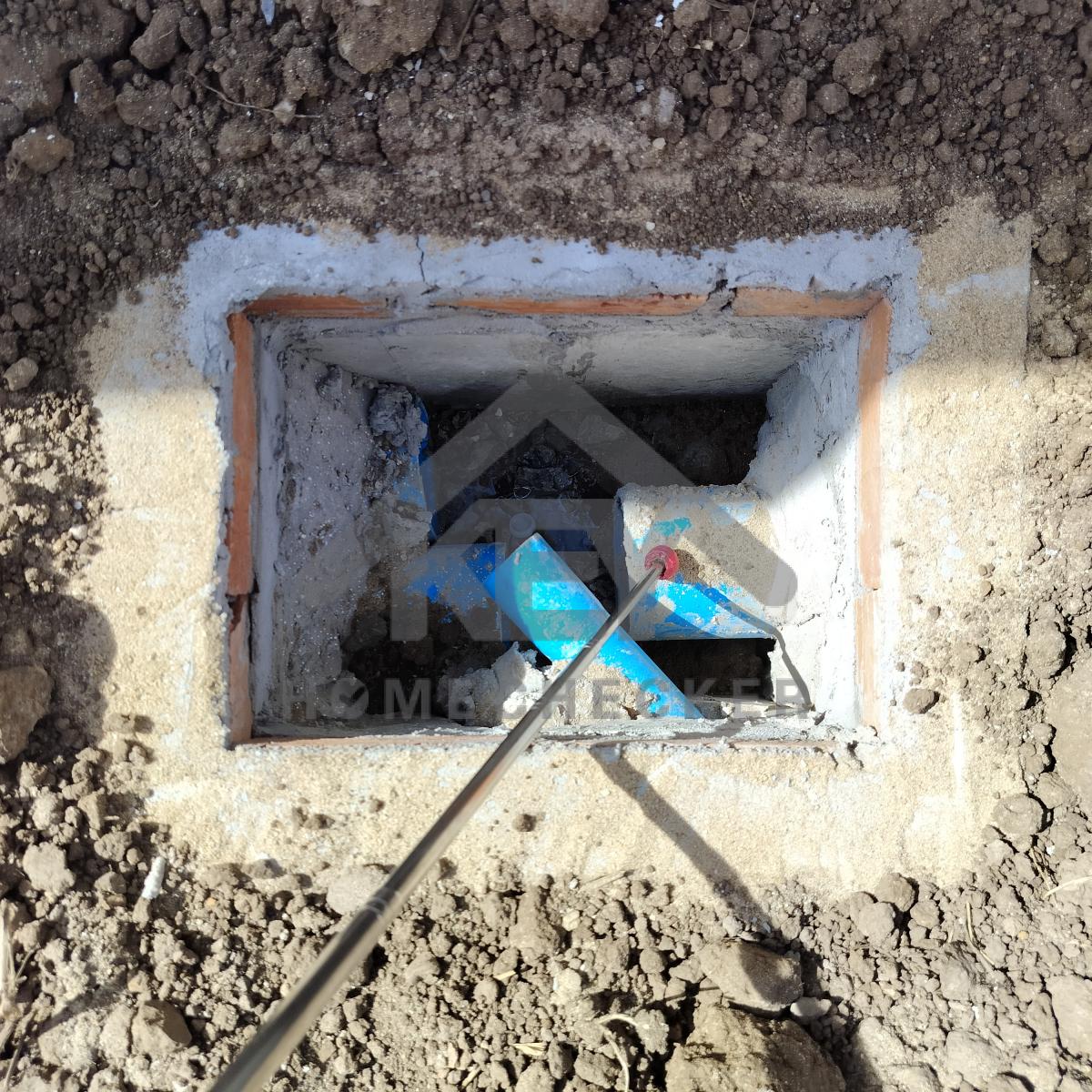

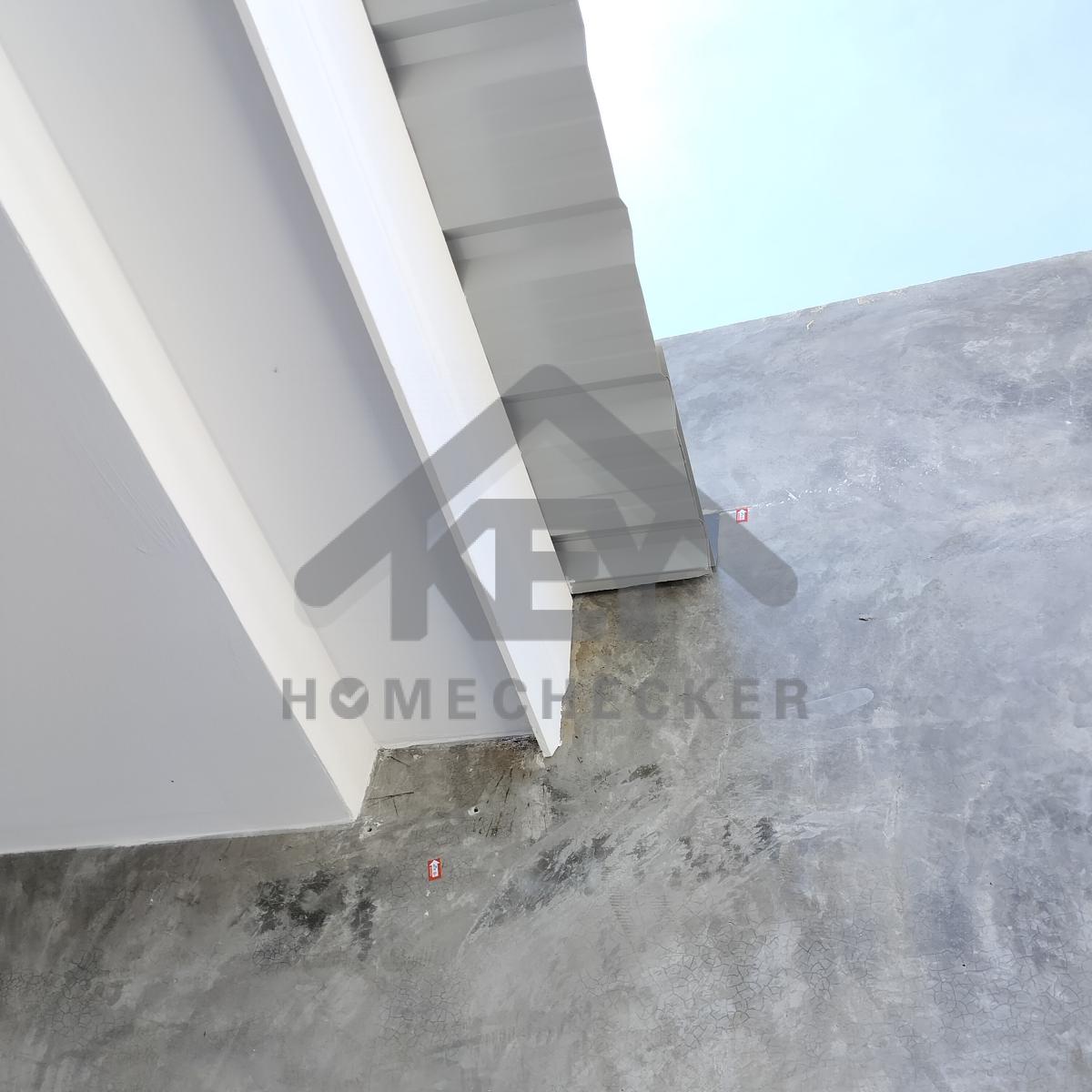

และเกร้าท์ปูนขอบท่อ เทปูนก้นบ่อพักใหม่
และควรติดตั้งบ่อหรือถังดักไขมันเพิ่มเติม
แก้ไข บ่อพักสูงและเอียง ปรับระดับใหม่
แก้ไข บ่อพักสูงและเอียง ปรับระดับใหม่
แก้ไข ปรับระดับท่อและบ่อพัก
ทำความสะอาด เคลียร์เศษปูนในบ่อพักให้เรียบร้อย
แก้ไข น้ำขังในบ่อพัก ท่อระบายน้ำออกอยู่สูง
ปรับระดับท่อและบ่อพัก
ทำความสะอาด เคลียร์เศษปูนในบ่อพักให้เรียบร้อย
แก้ไข ปรับระดับท่อและบ่อพัก
ฉาบปูนเก็บงานขอบบ่อพักให้แข็งแรง
ทำความสะอาด เคลียร์เศษปูนในบ่อพักให้เรียบร้อย

แก้ไข ขอบและฝาถังบำบัดอยู่ต่ำ ยกขอบบ่อขึ้นให้เสมอพื้นและบ่อพัก
ติดตั้งถังเก็บน้ำ และปั๊มน้ำให้เรียบร้อย
แก้ไข ปรับระดับท่อและบ่อพัก
ท่อระบายน้ำออกอยู่สูงกว่า ท่อระบายน้ำเข้าและท่อถังบำบัด
ฉาบปูนเก็บงานขอบบ่อพักให้แข็งแรง
ทำความสะอาด เคลียร์เศษปูนในบ่อพักให้เรียบร้อย
แก้ไข ปรับระดับท่อและบ่อพัก
ท่อระบายน้ำออกอยู่สูงกว่า ท่อระบายน้ำเข้า
ฉาบปูนเก็บงานขอบบ่อพักให้แข็งแรง
ทำความสะอาด เคลียร์เศษปูนในบ่อพักให้เรียบร้อย
แก้ไข ฉาบปูนเก็บงานขอบบ่อพักให้แข็งแรง
ทำความสะอาด เคลียร์เศษปูนในบ่อพักให้เรียบร้อย

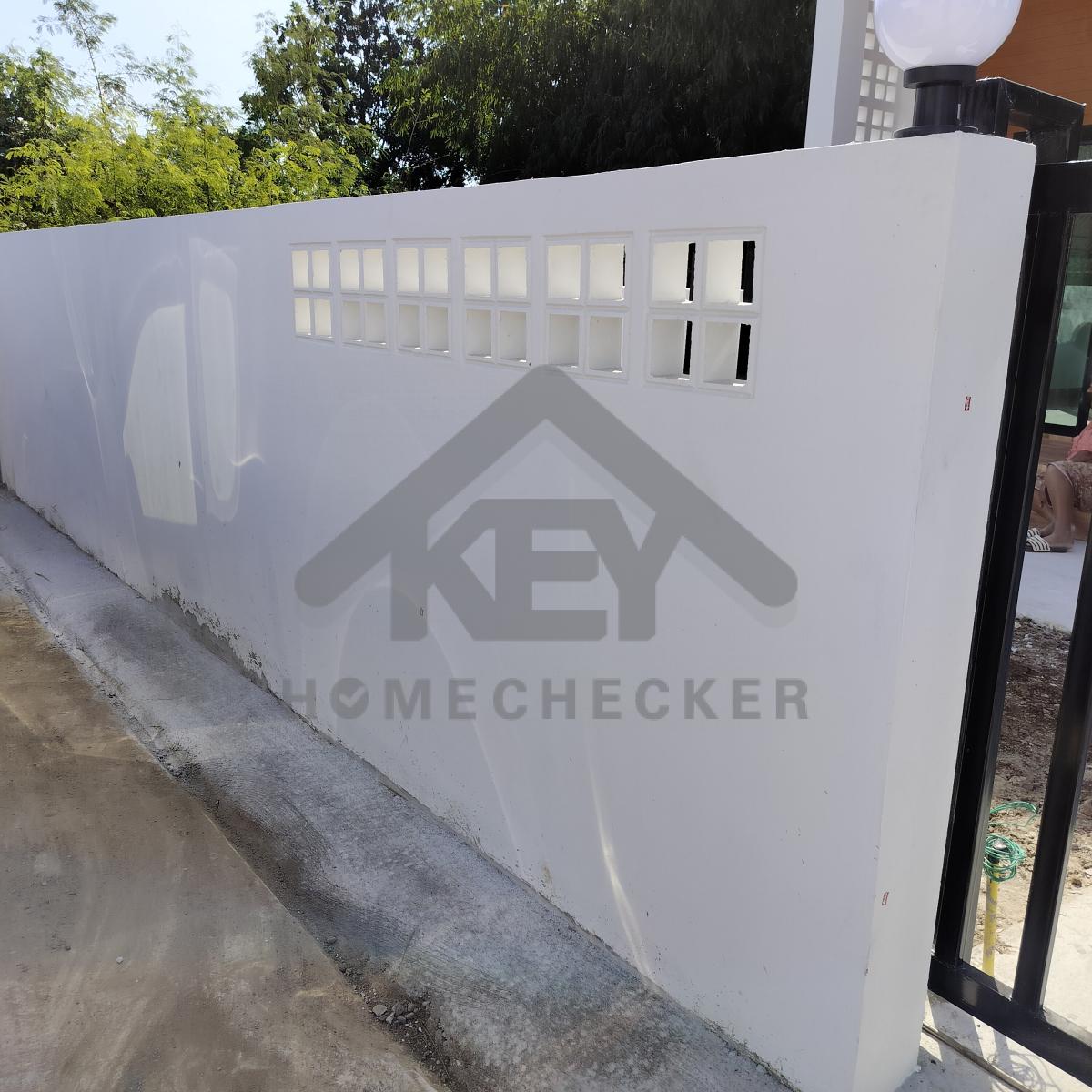

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

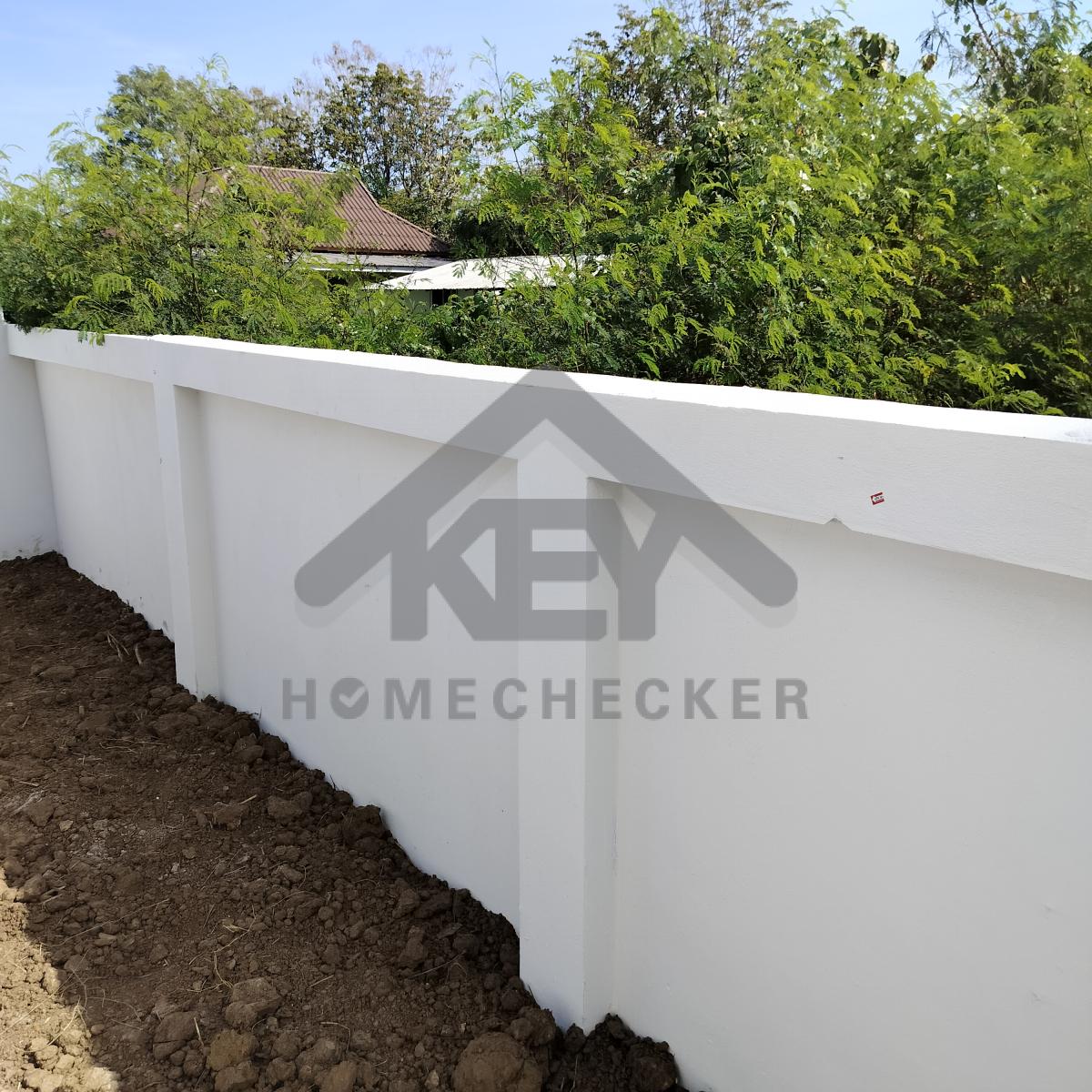

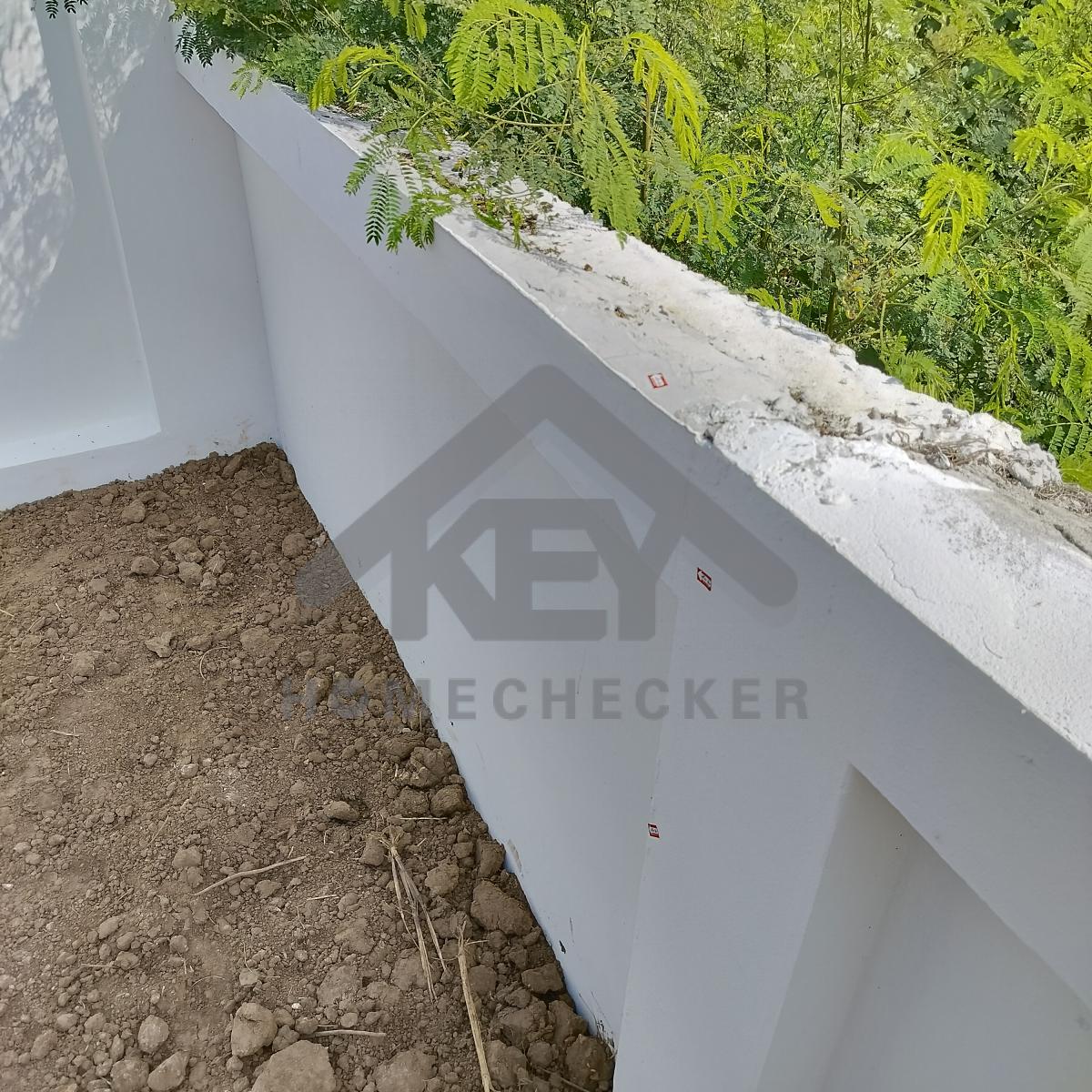

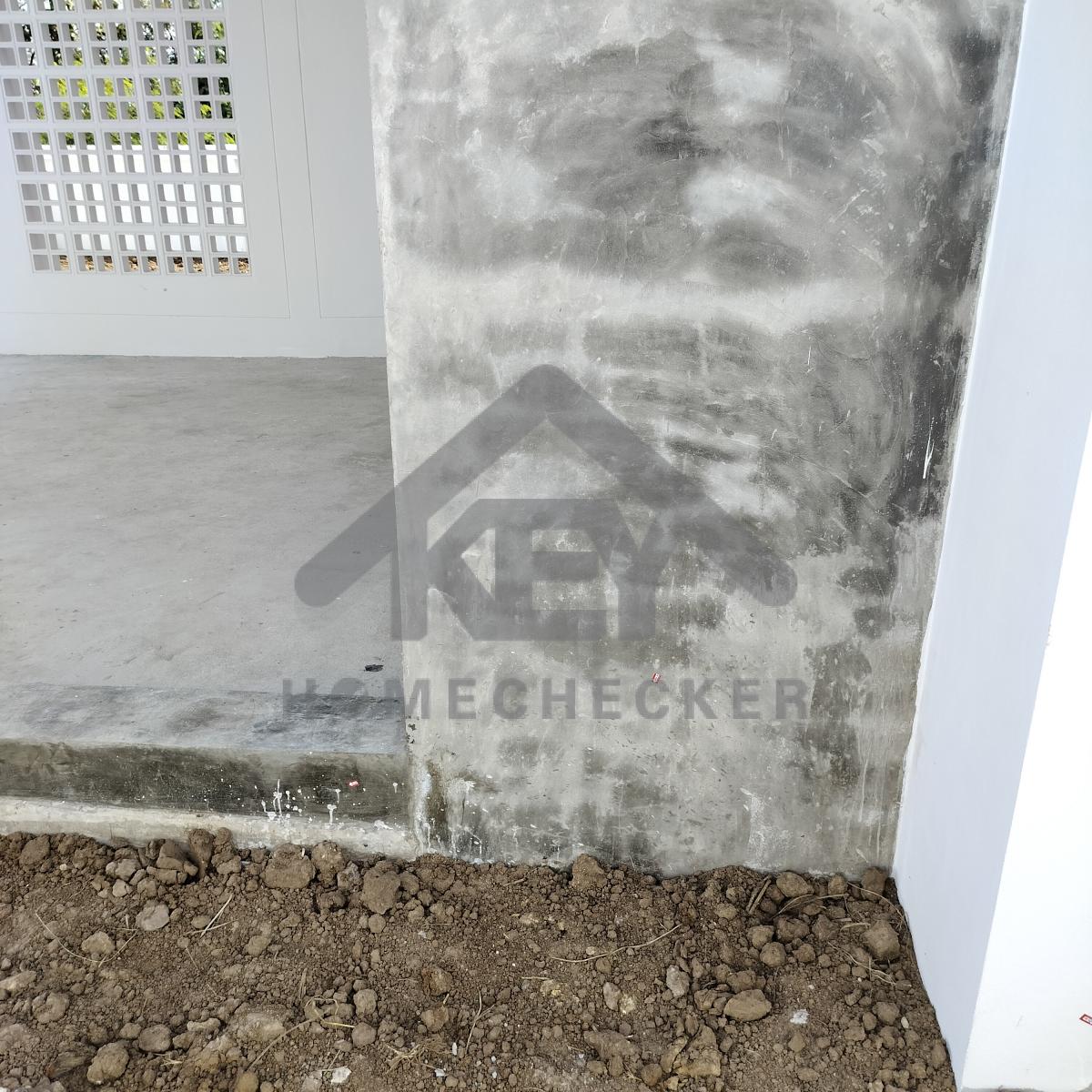

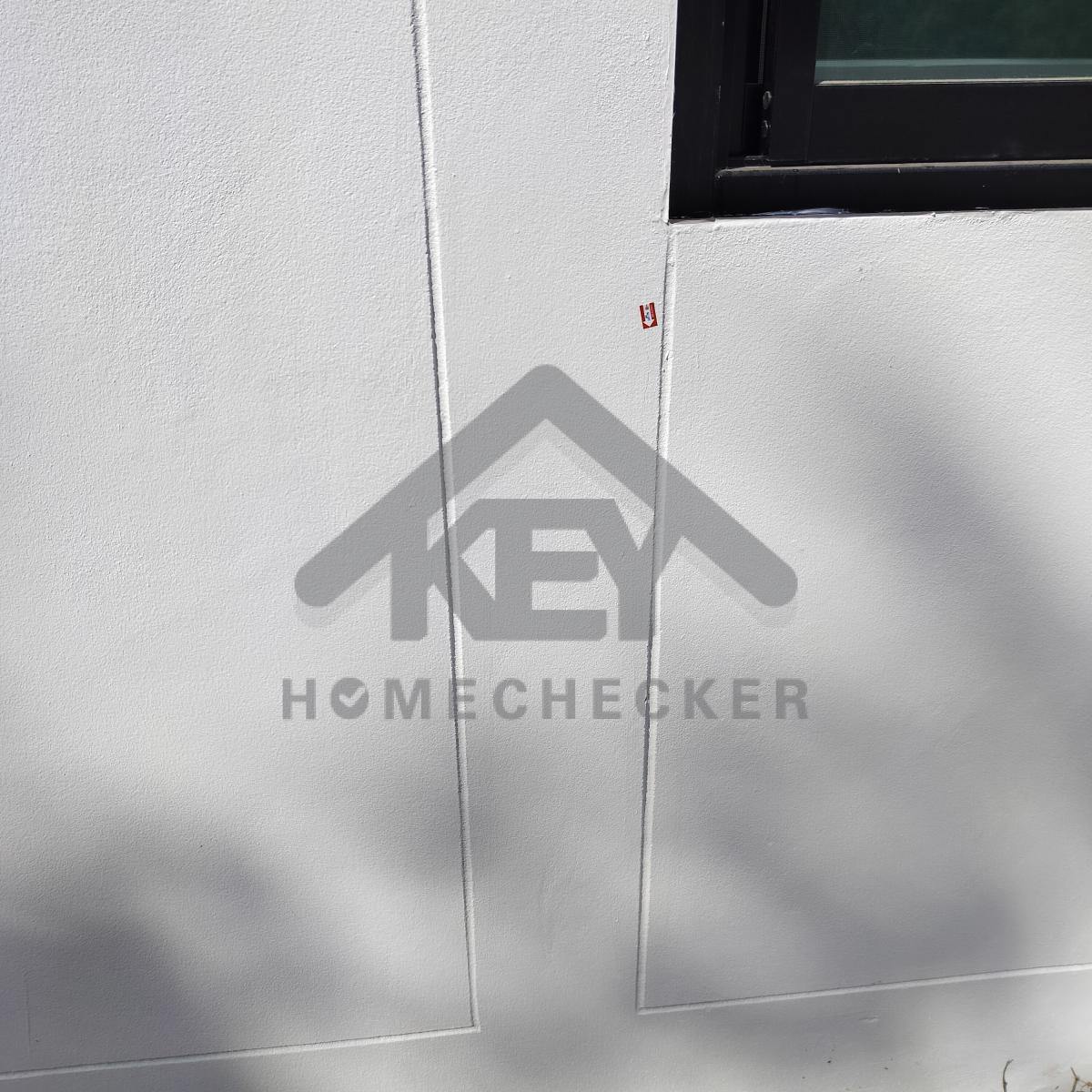

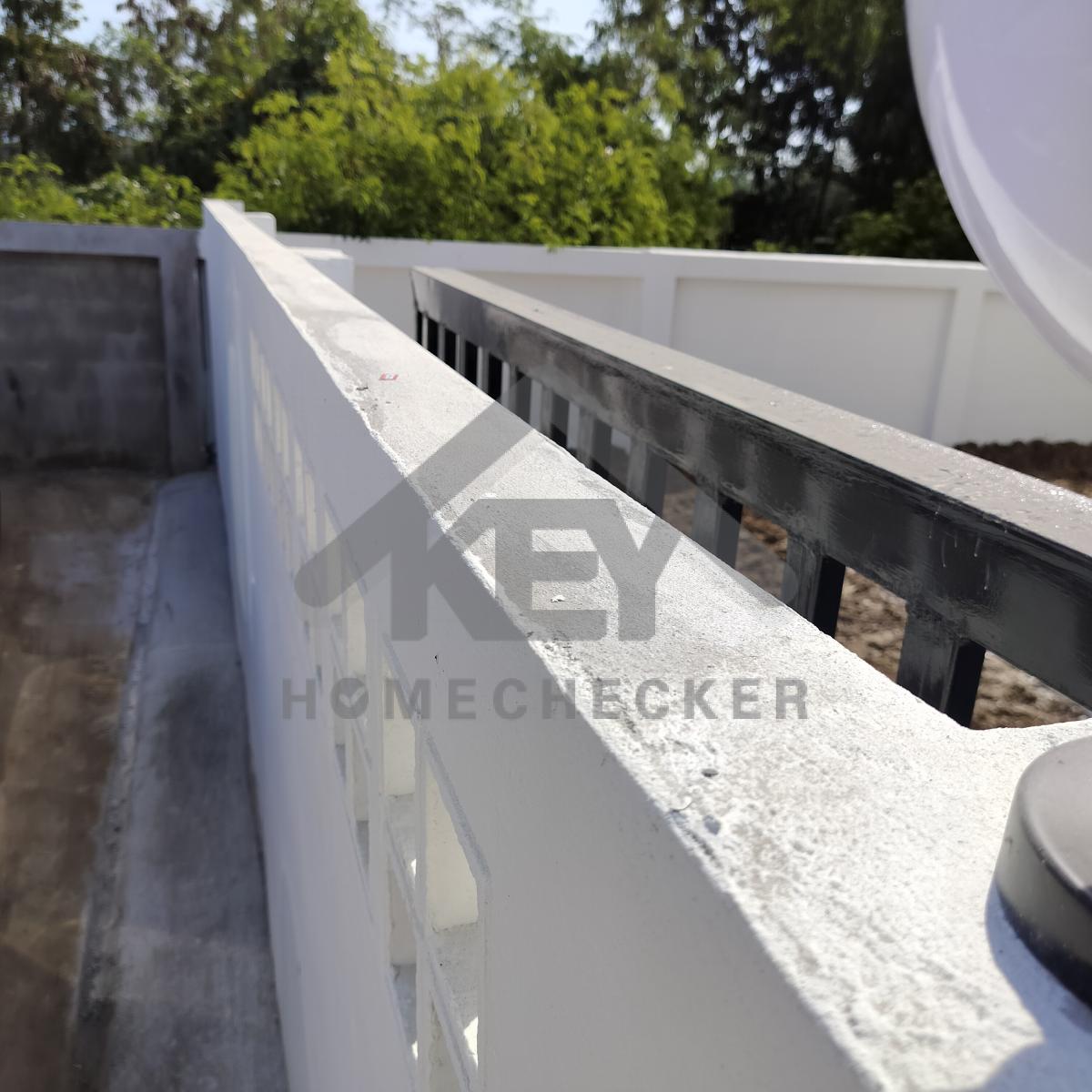

แก้ไข ทำความสะอาดเก็บสีกำแพงรั้วให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบสันกำแพงรั้วให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีกำแพงรั้วให้เรียบร้อย

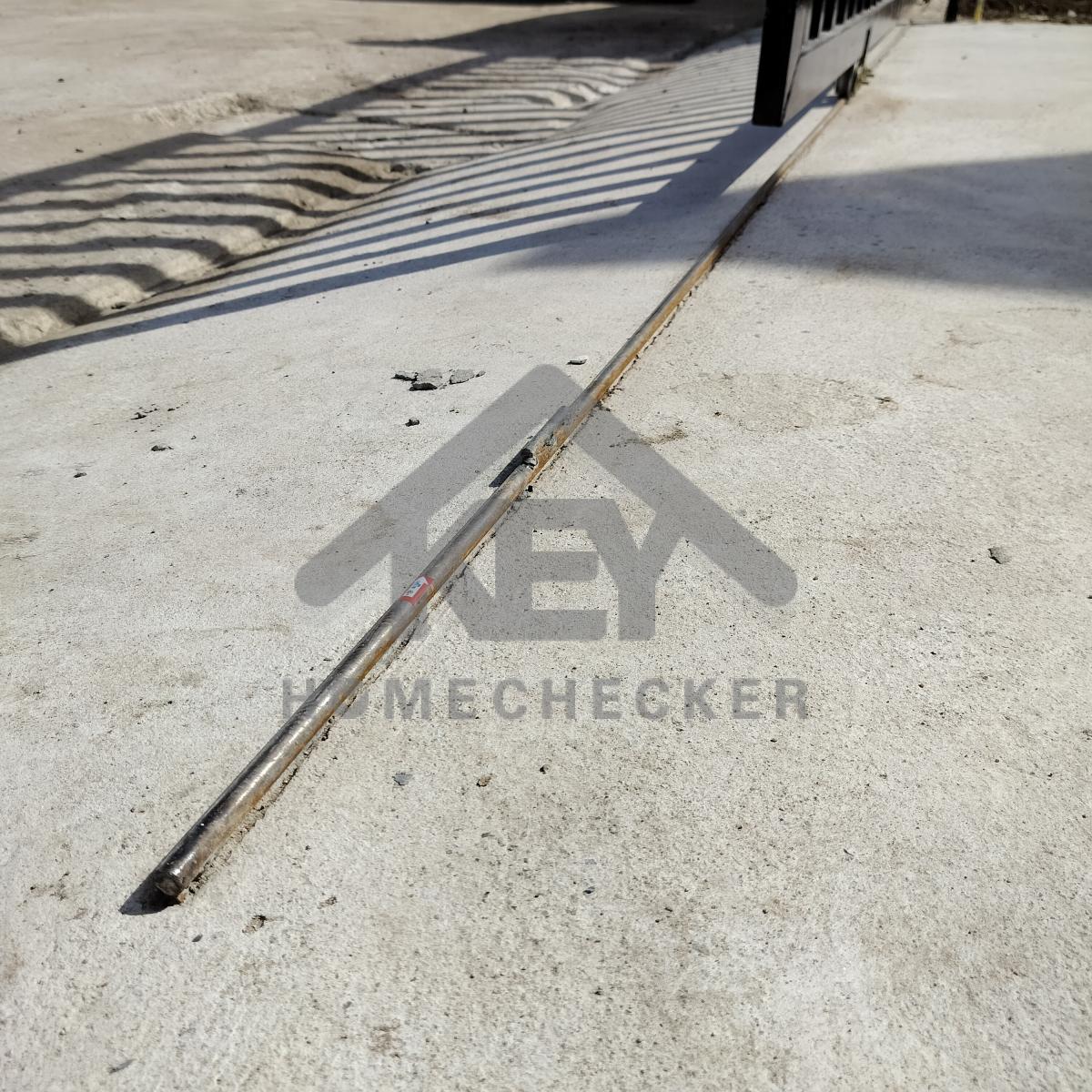

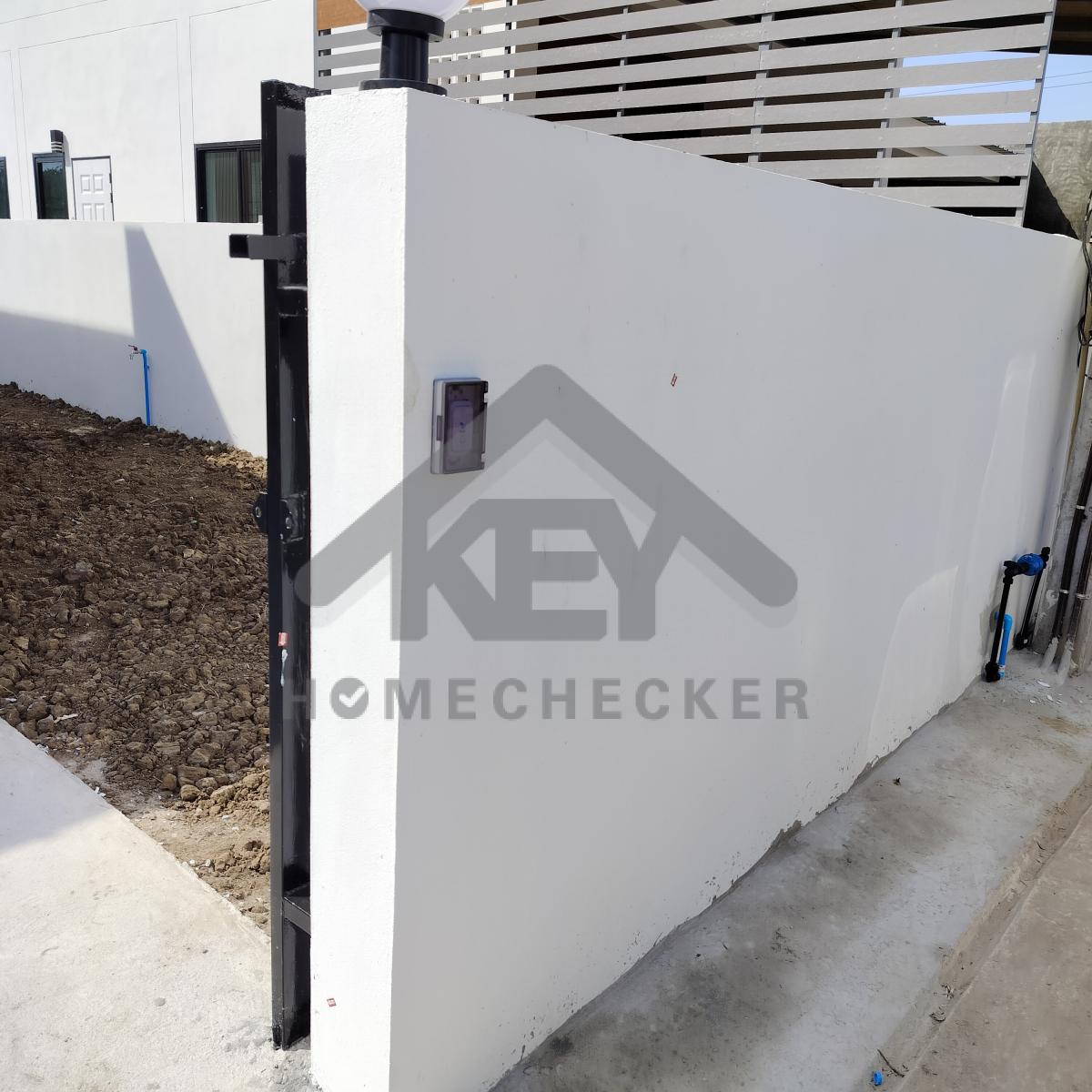

แก้ไข ทาสีกันสนิมเหล็กเพลารางประตูรั้วตลอดแนวให้เรียบร้อย

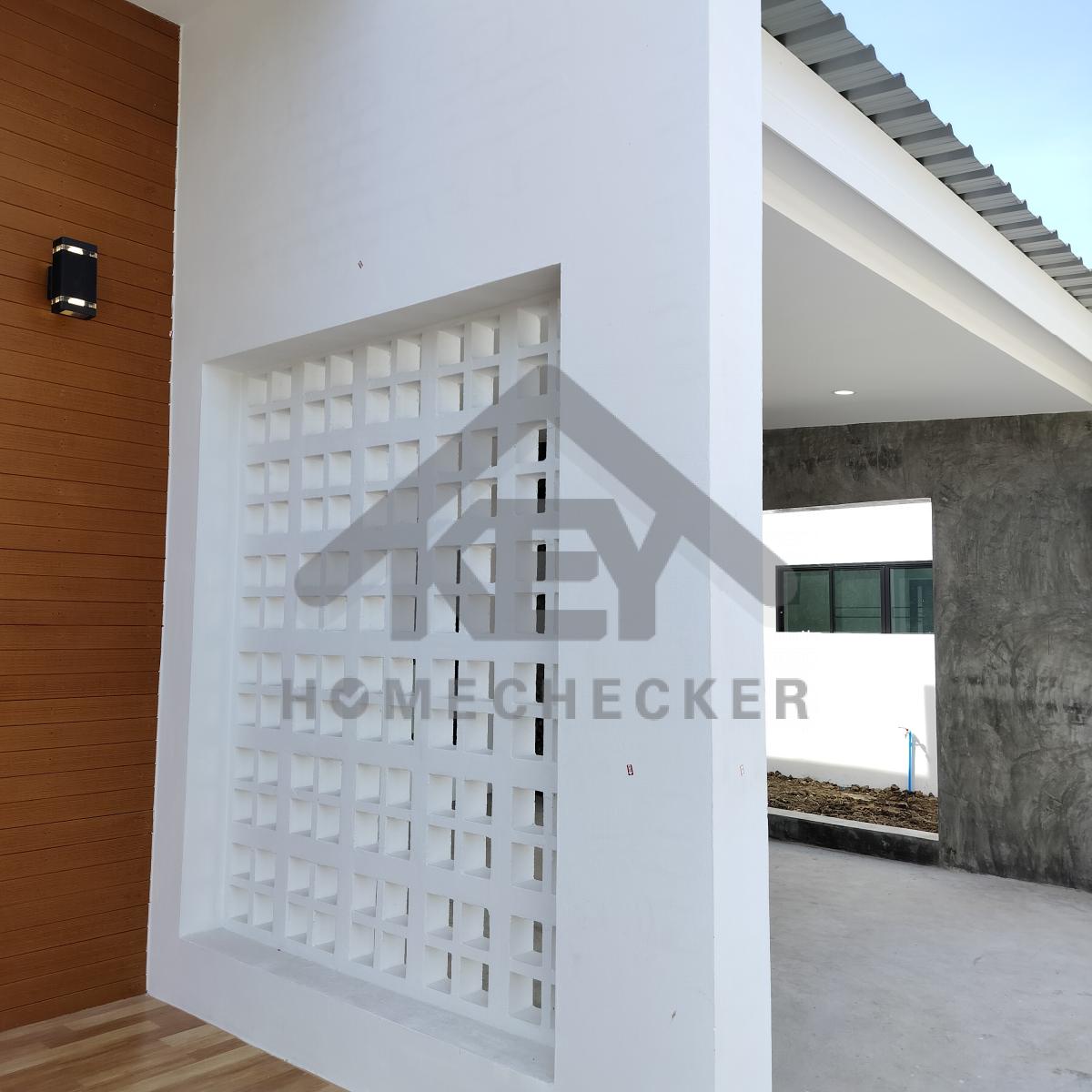

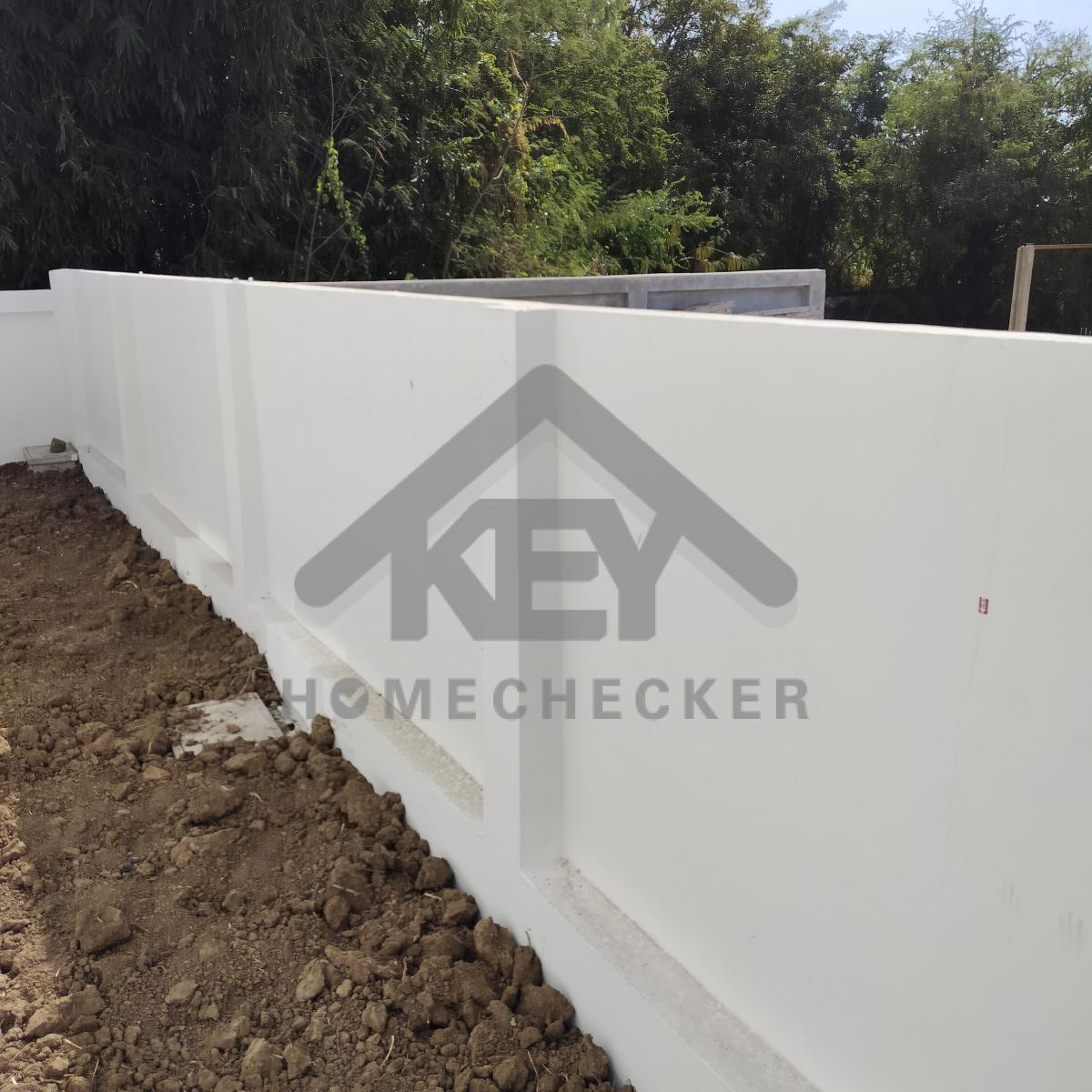

แก้ไข ปรับฝาบ่อด้านหน้าให้เรียบเสมอกัน และเก็บงานพื้นปูนให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บรอยเก็บสีให้เรียบร้อย

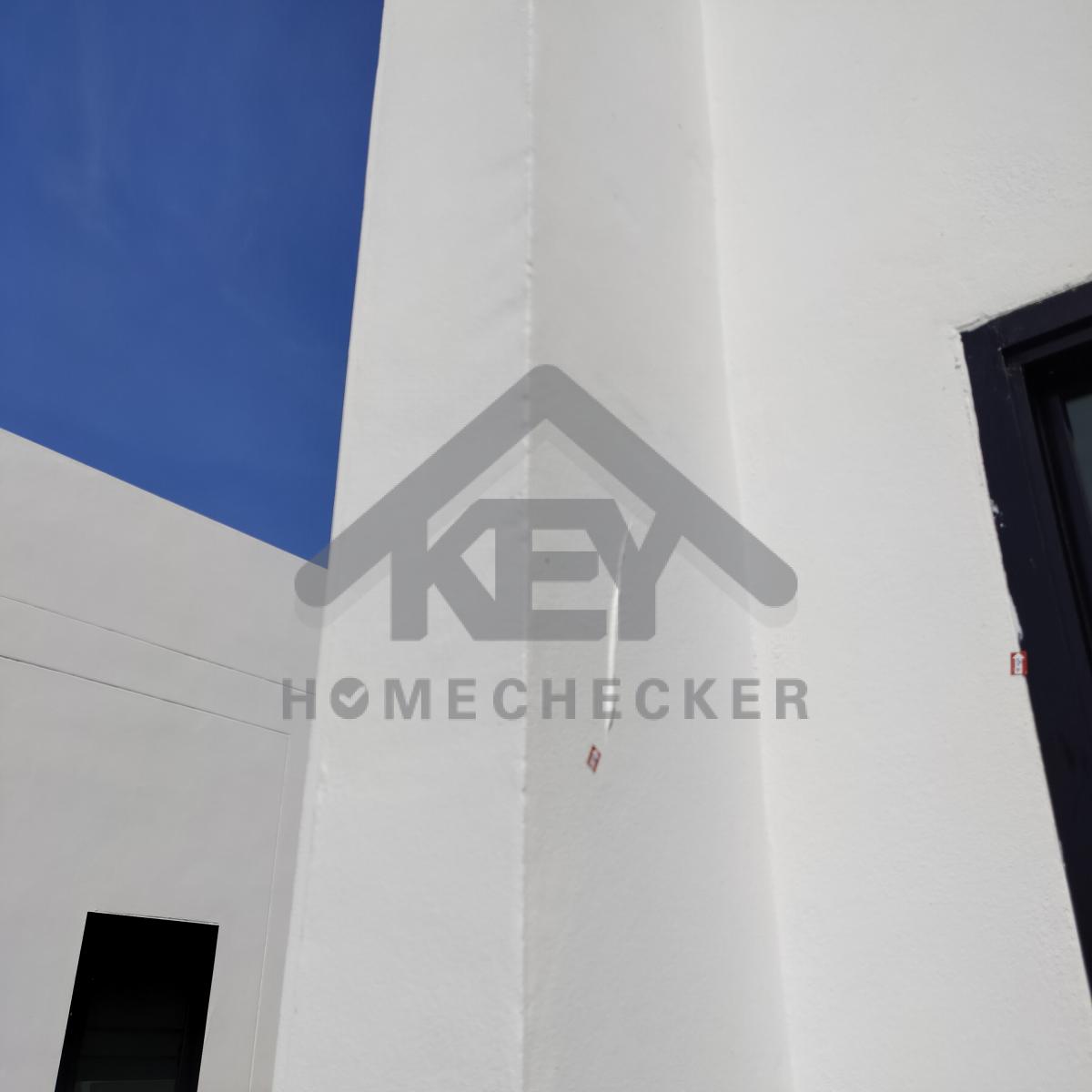

แก้ไข เก็บรอยแตกร้าวเก็บสีให้เรียบร้อย

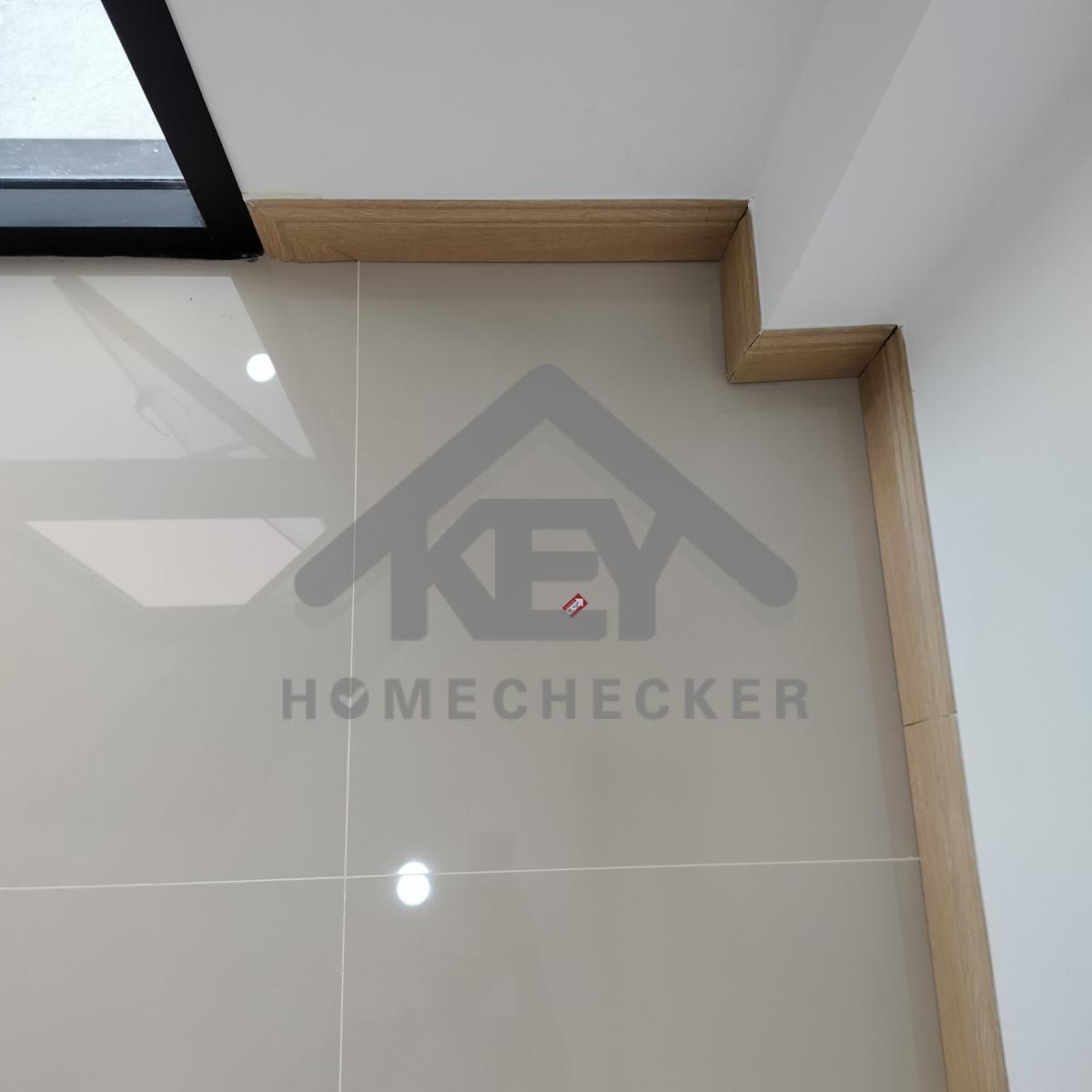

แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

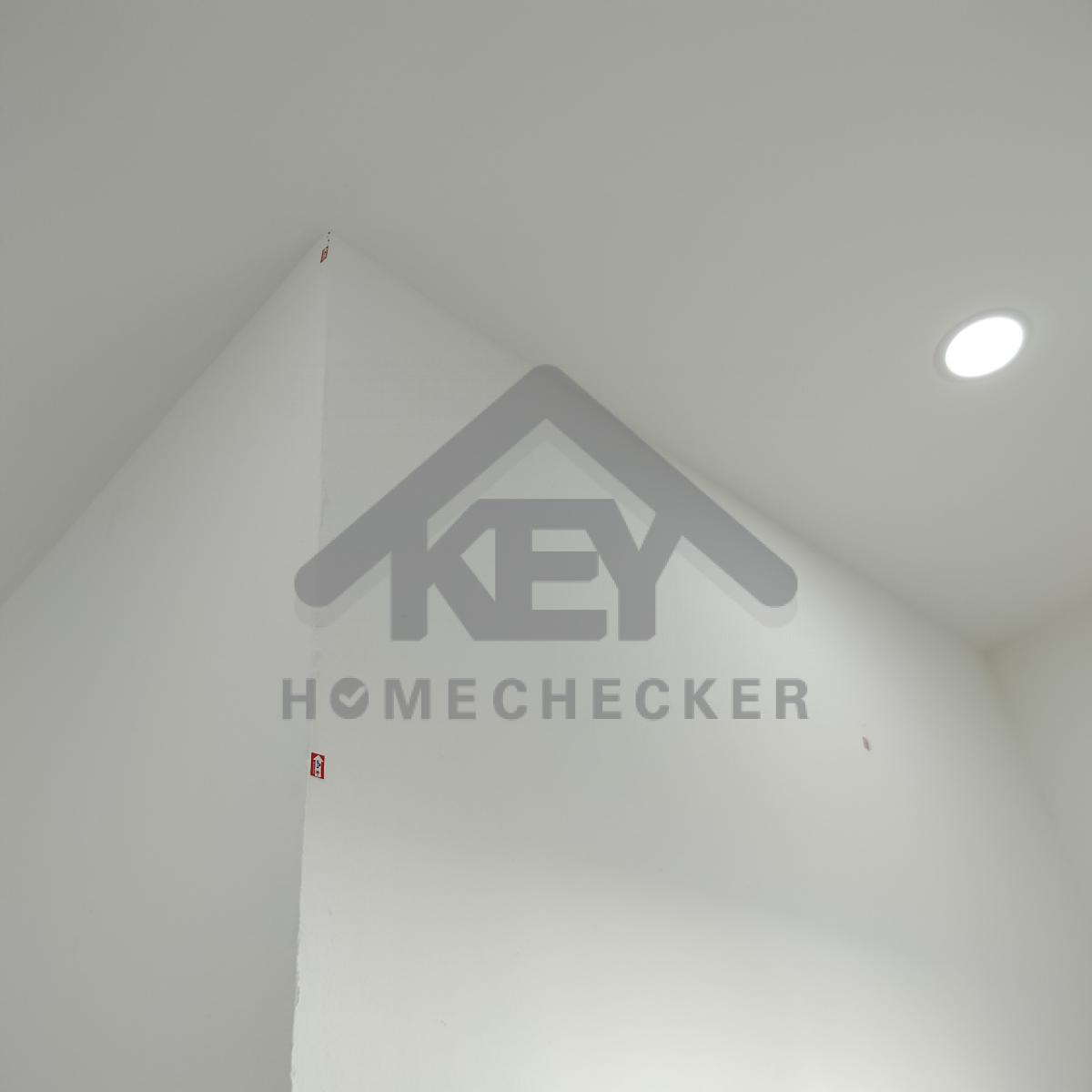

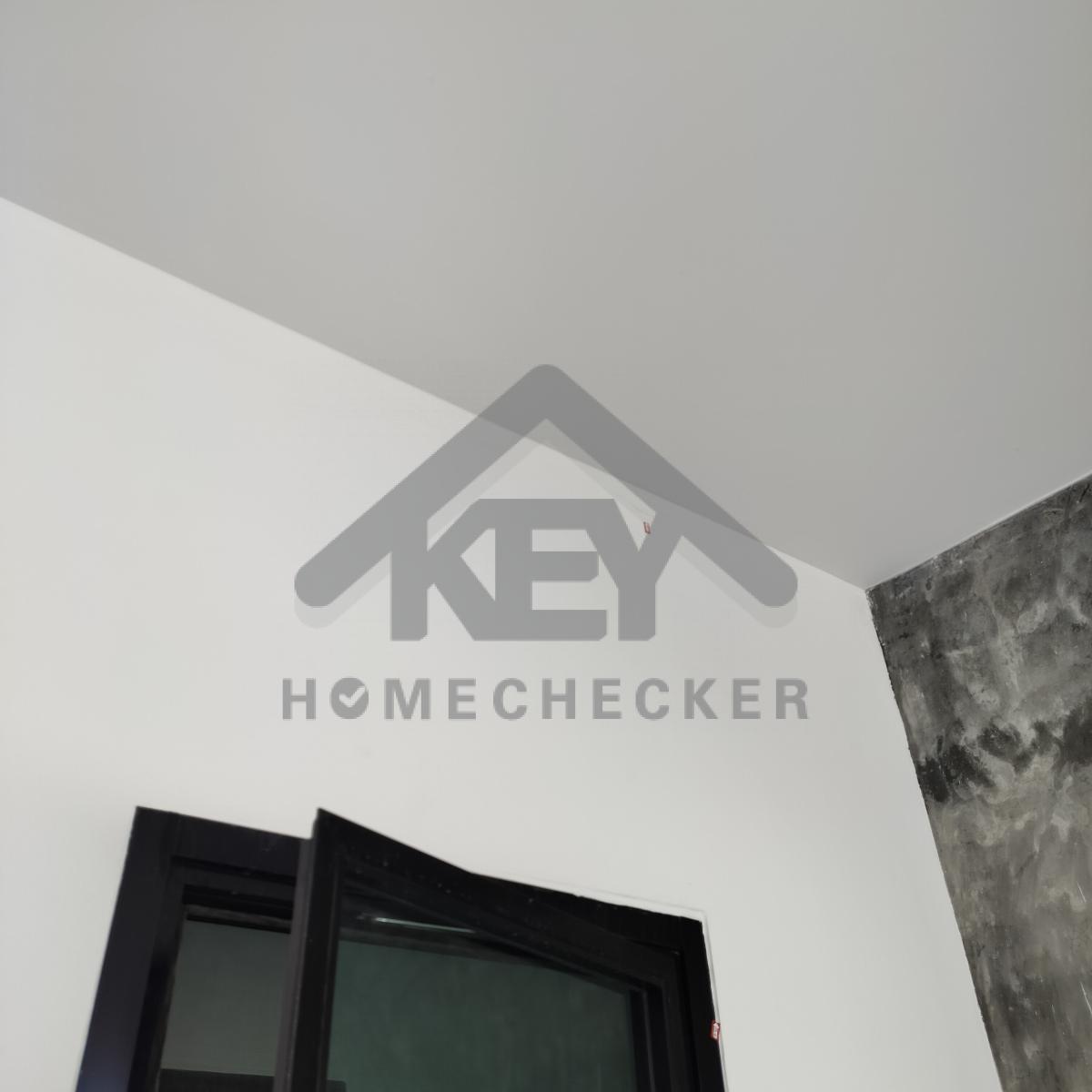

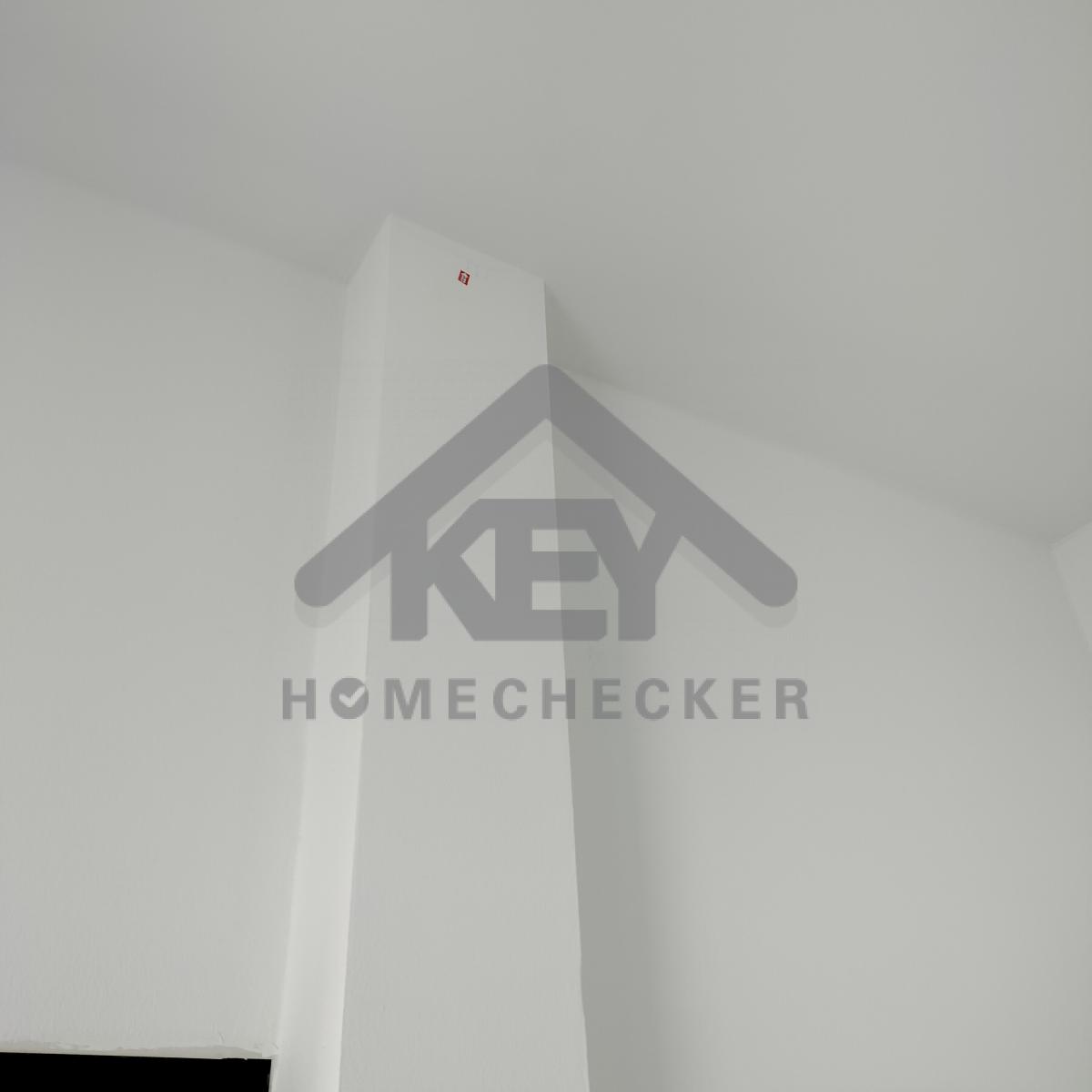

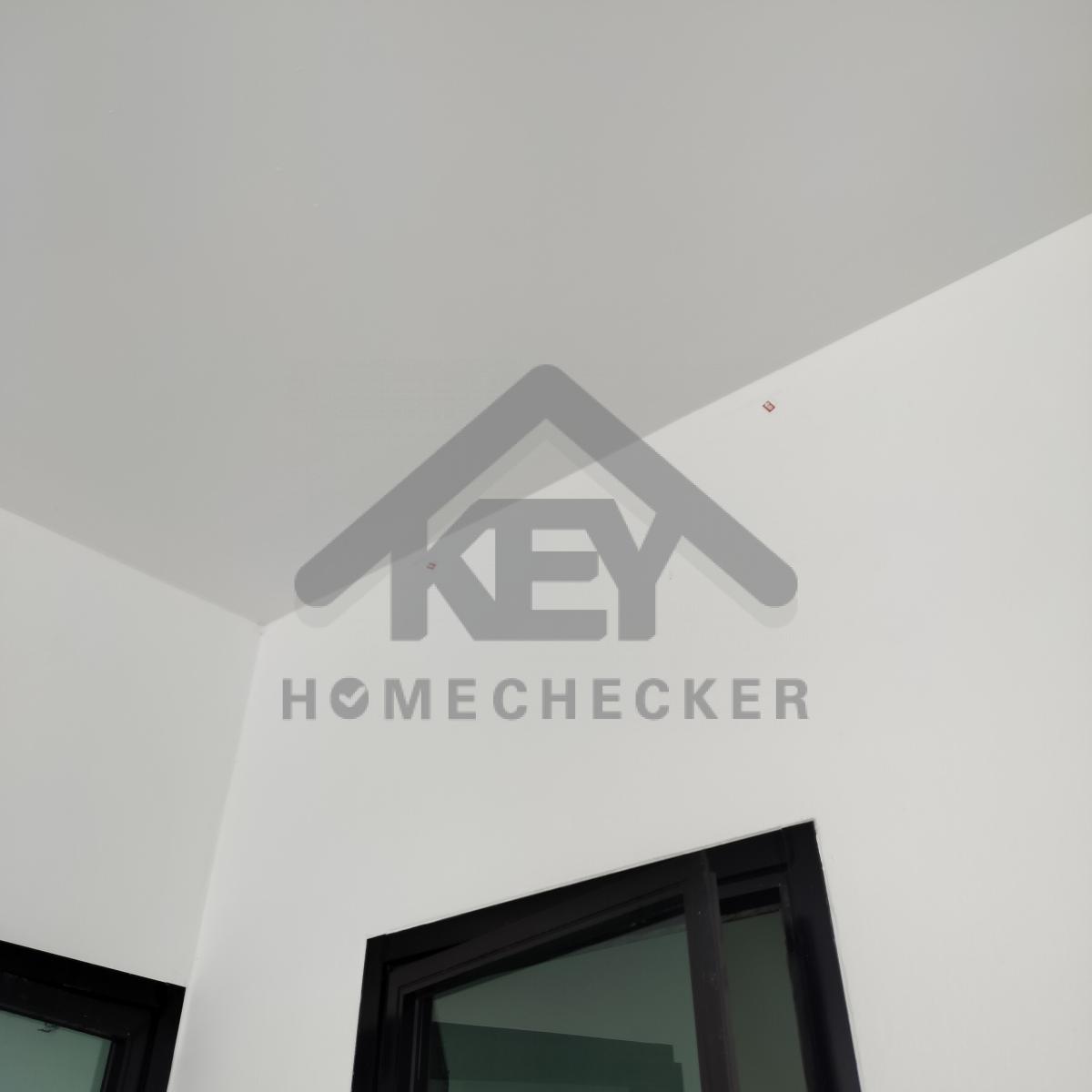

แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย

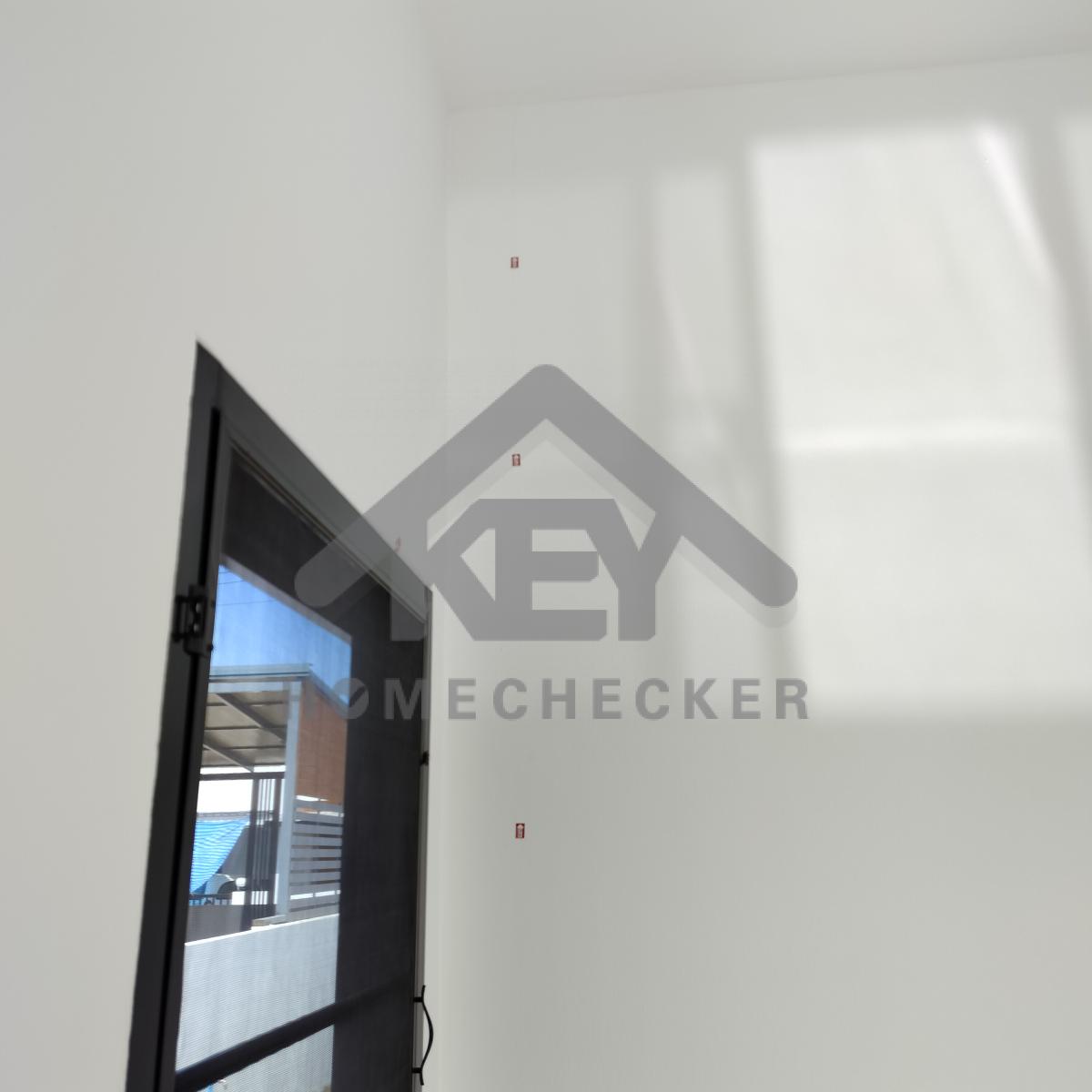

แก้ไข เก็บงานรอยเจาะและรอยกรีดผนังให้เรียบร้อย

แก้ไข เก็บงานเก็บสีรอยเจาะท่อน้ำให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานปูนทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานปูนทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานปูนและเก็บสีให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานปูนทั้งหมดให้เรียบร้อย

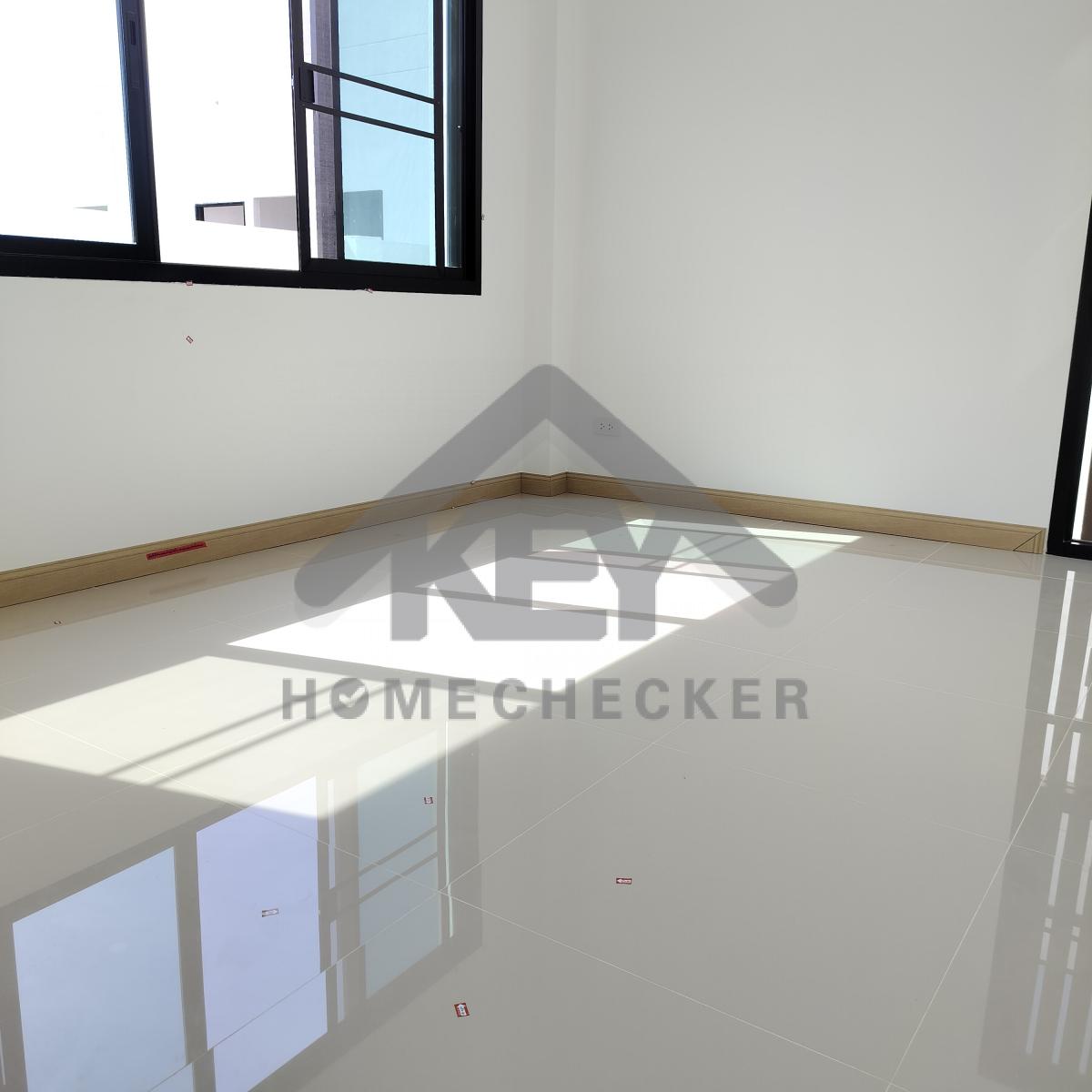

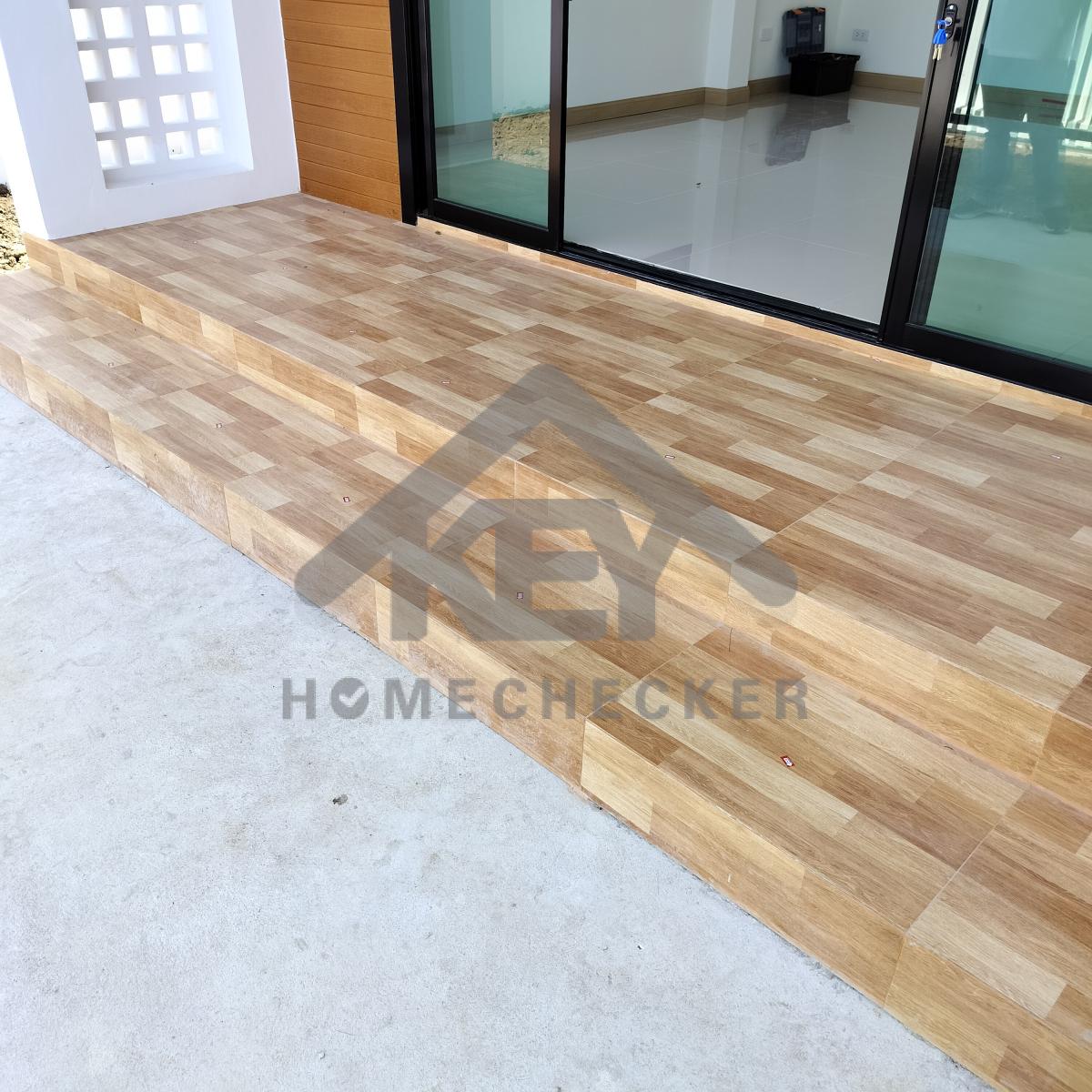

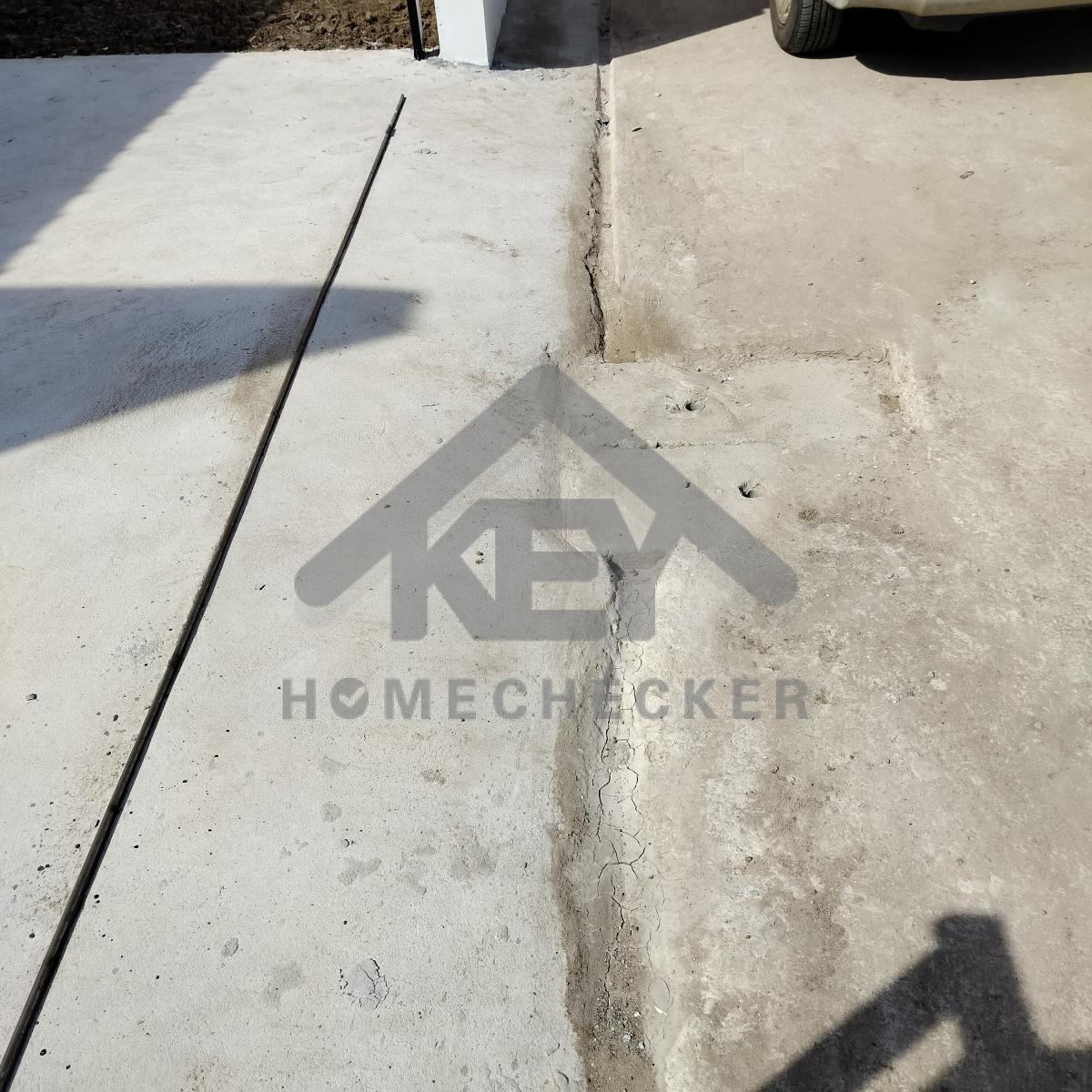

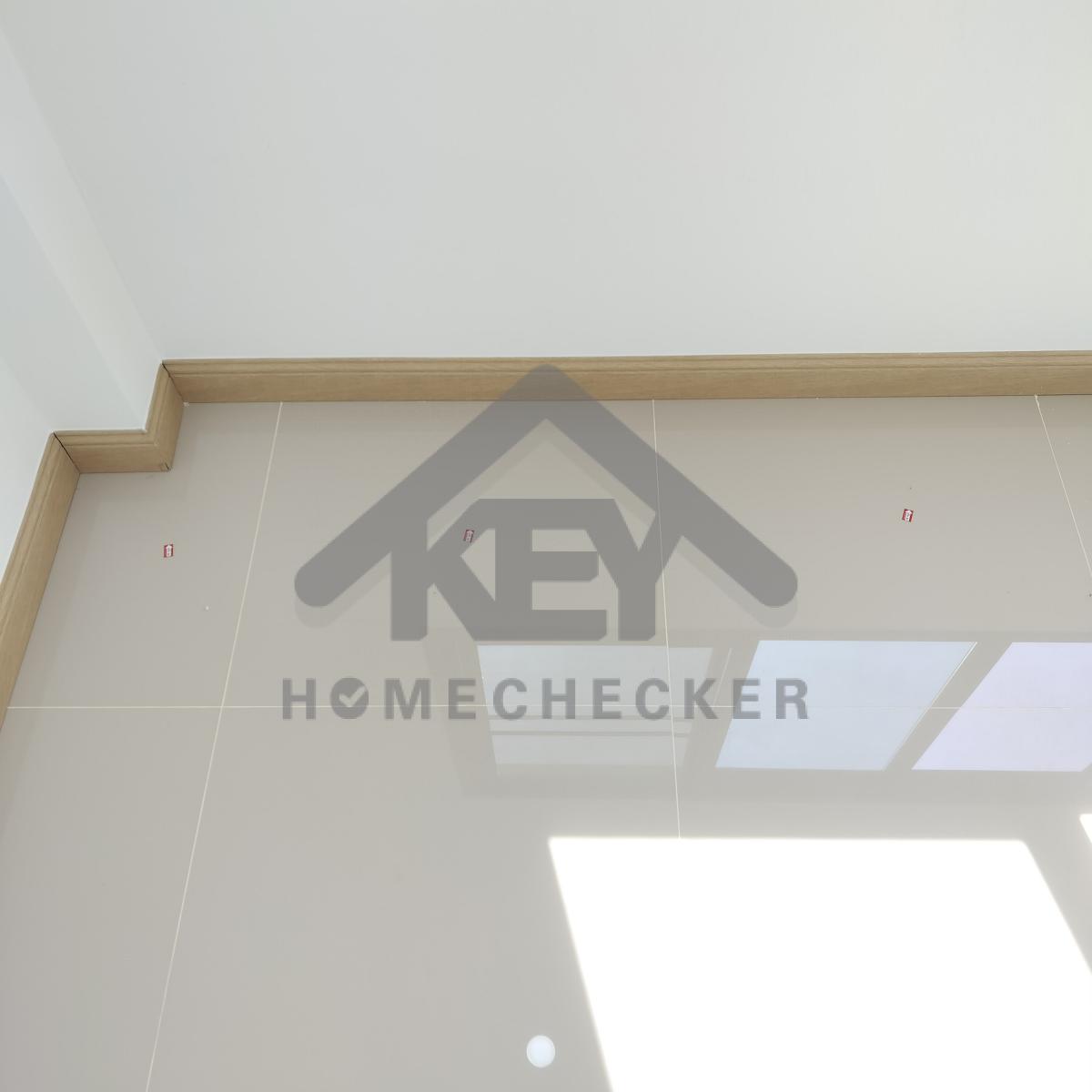

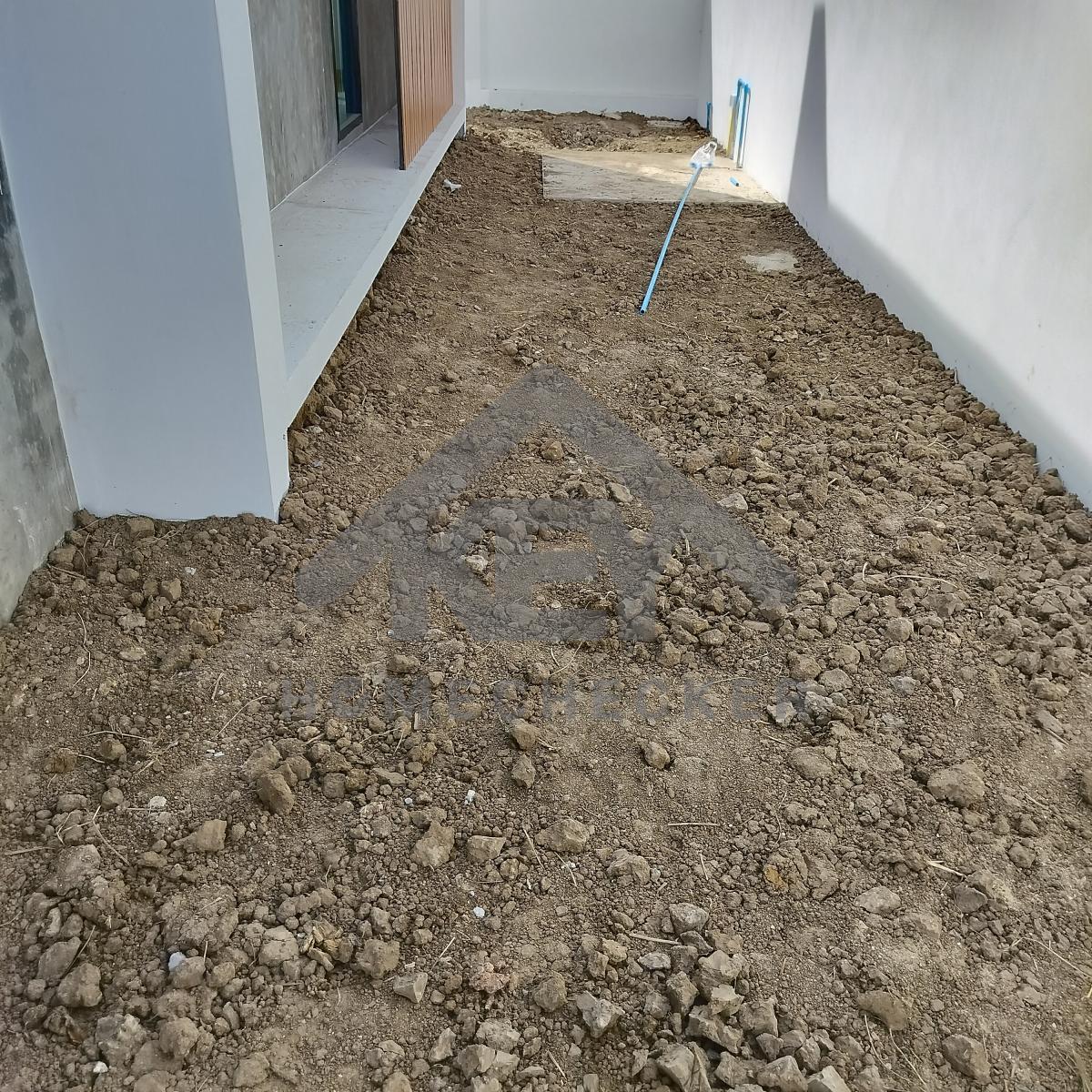

ปรับพื้นดินรอบบ้านทั้งหมดให้เรียบร้อย

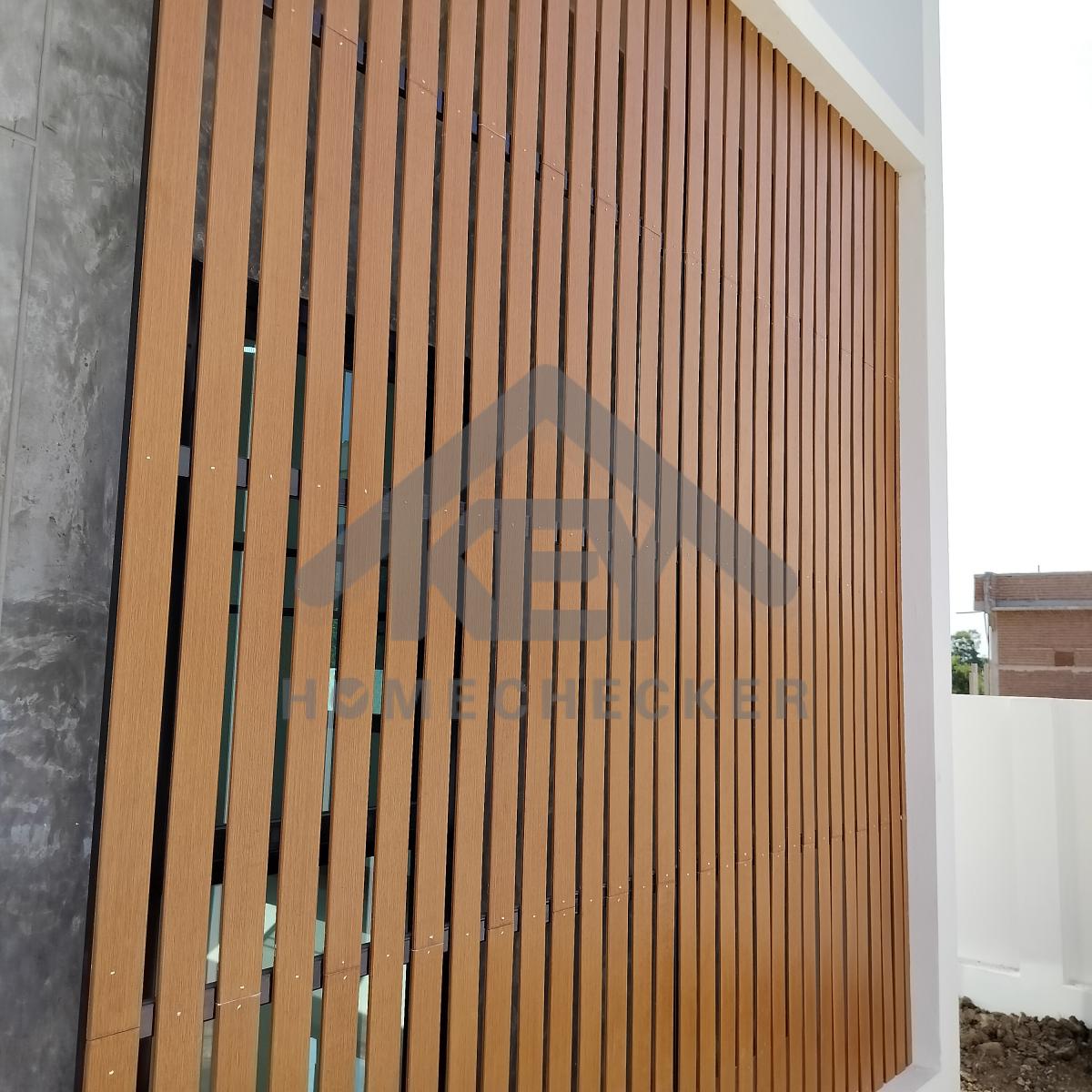

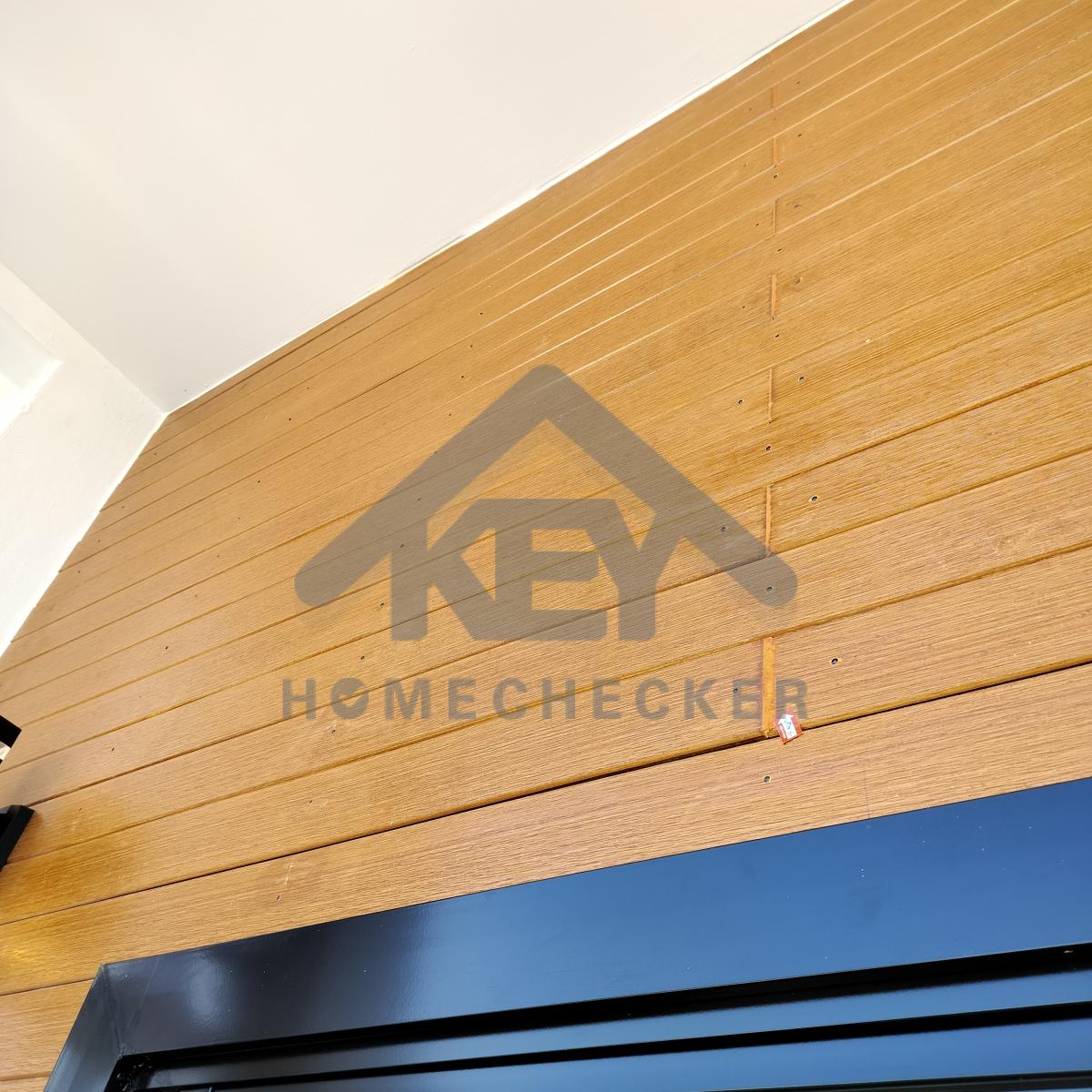

แก้ไข เก็บงานเก็บสี หัวตะปู และรอยต่อไม้ระแนง ทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีให้เรียบร้อย
แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าว ทำความสะอาด เก็บสีกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานปูนบิ่นแตกและเก็บสีให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าว ทำความสะอาด เก็บสีกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานปูนเก็บสีขอบสันกำแพงรั้วให้เรียบร้อย

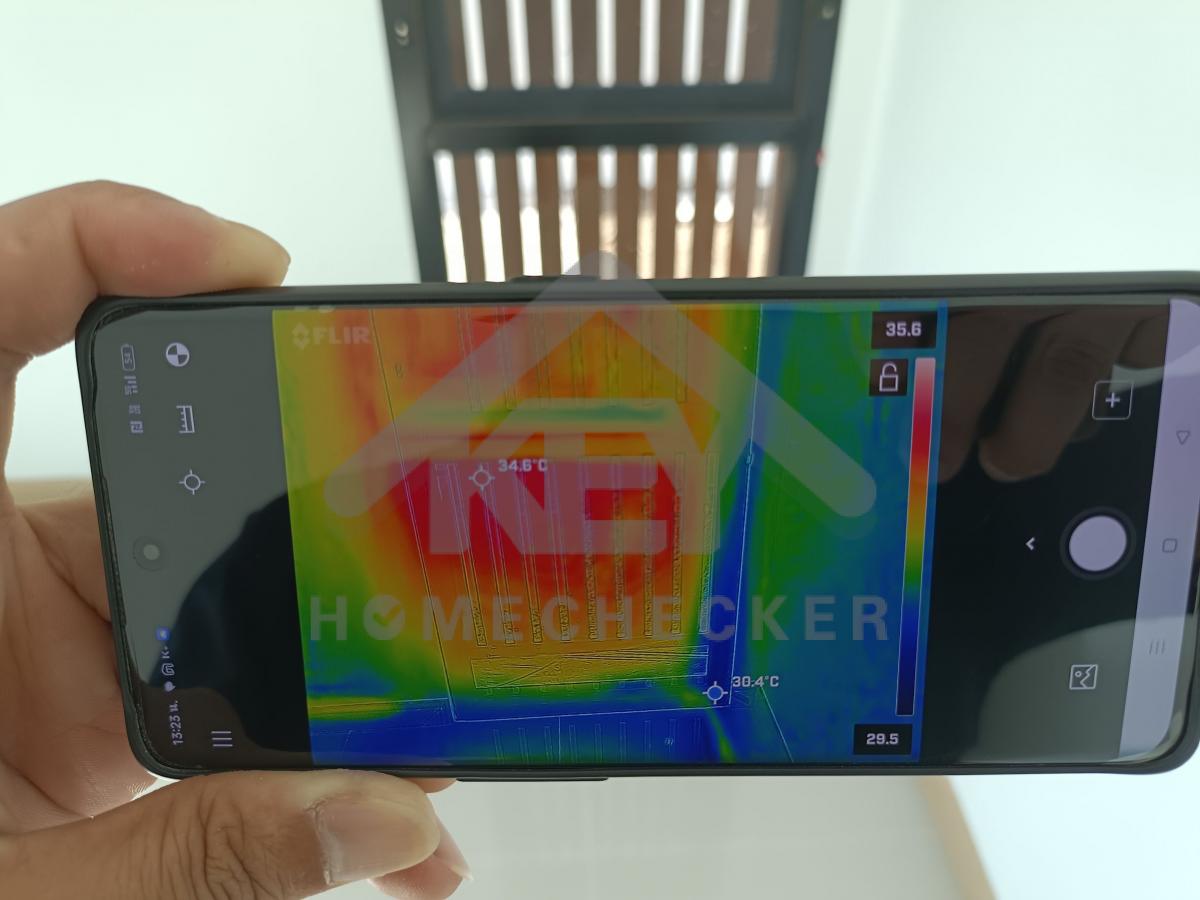

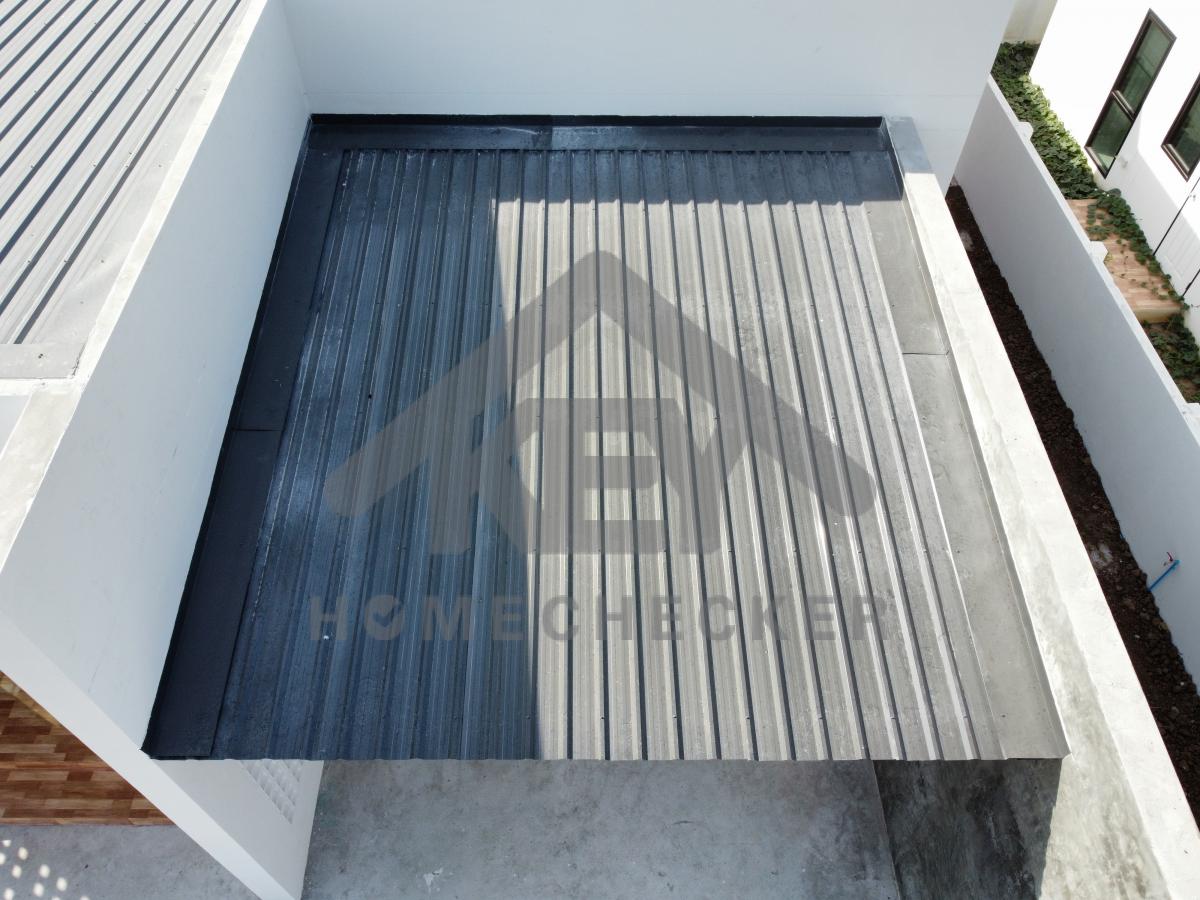

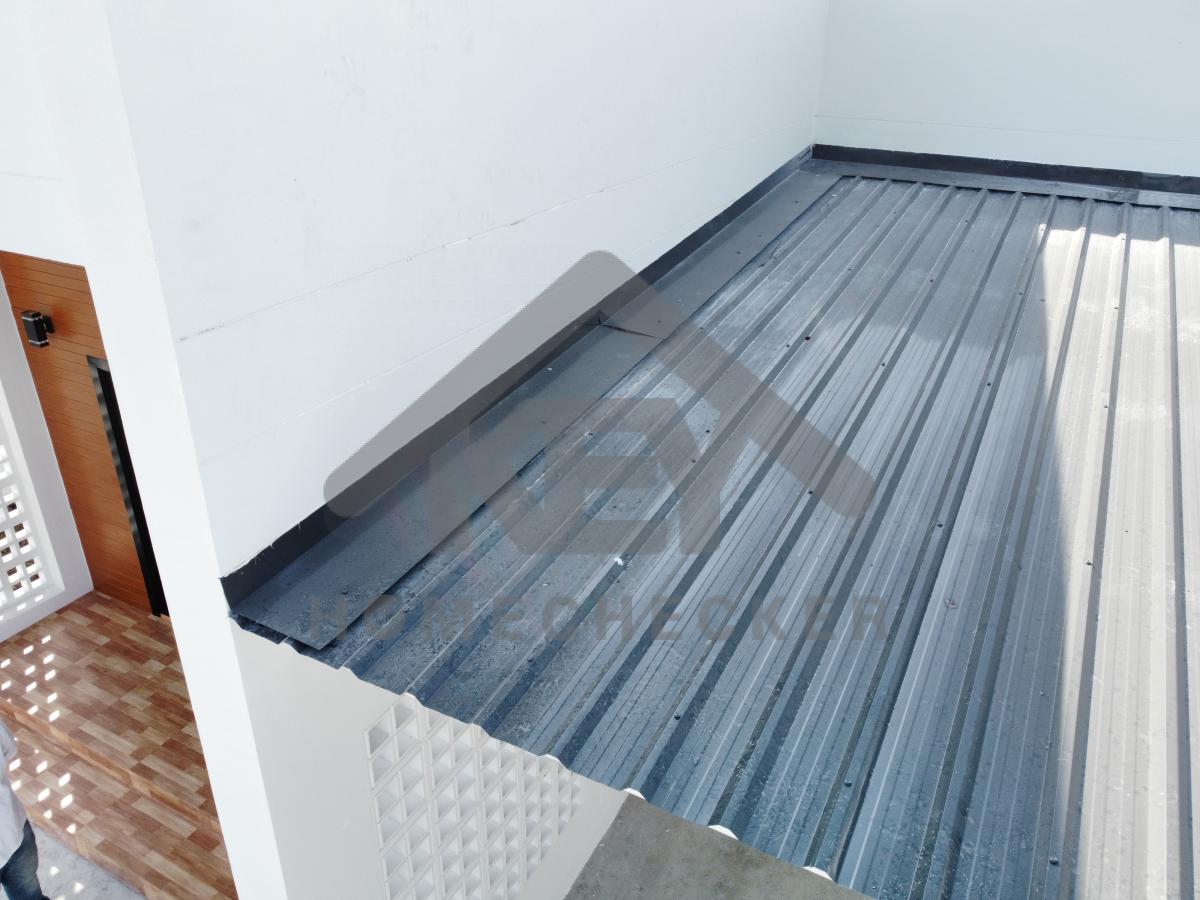

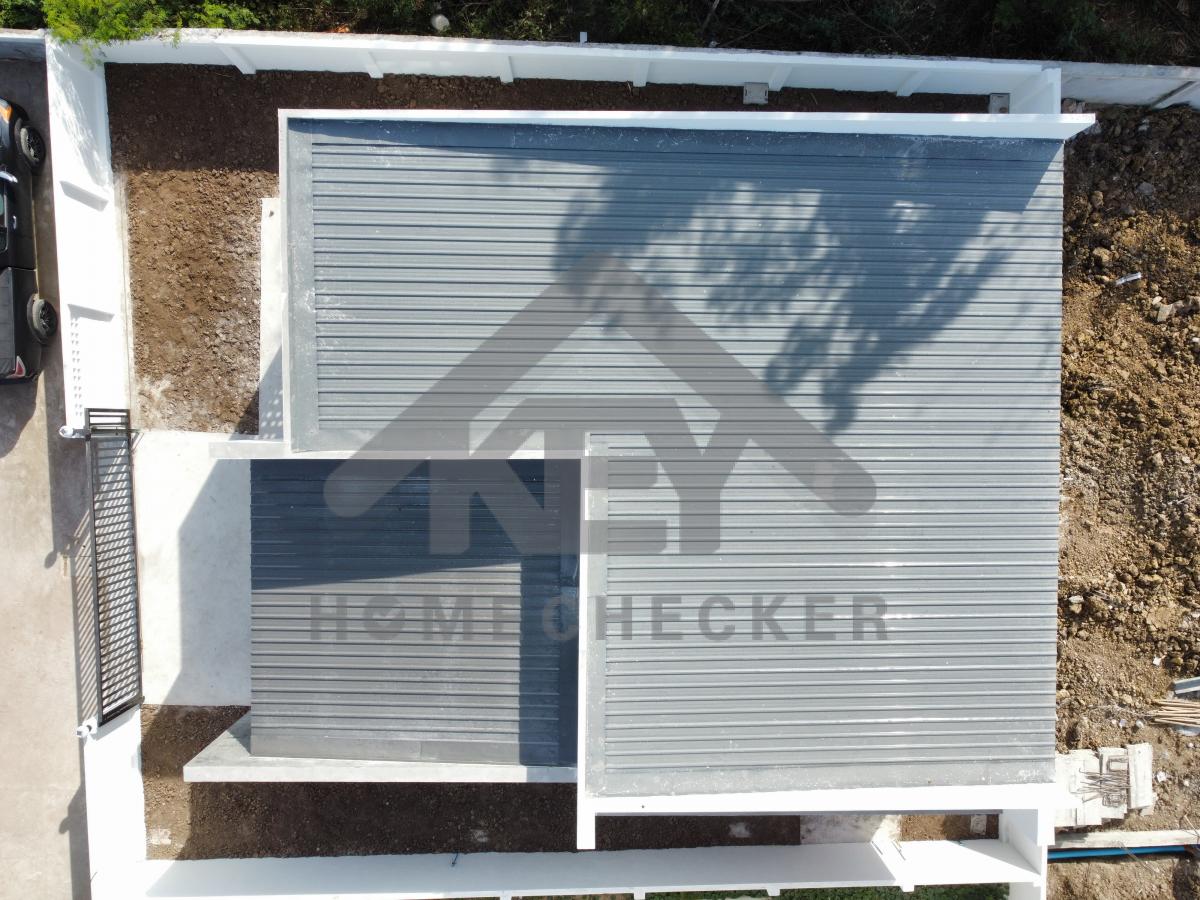

3. งานตรวจสอบหลังคา

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

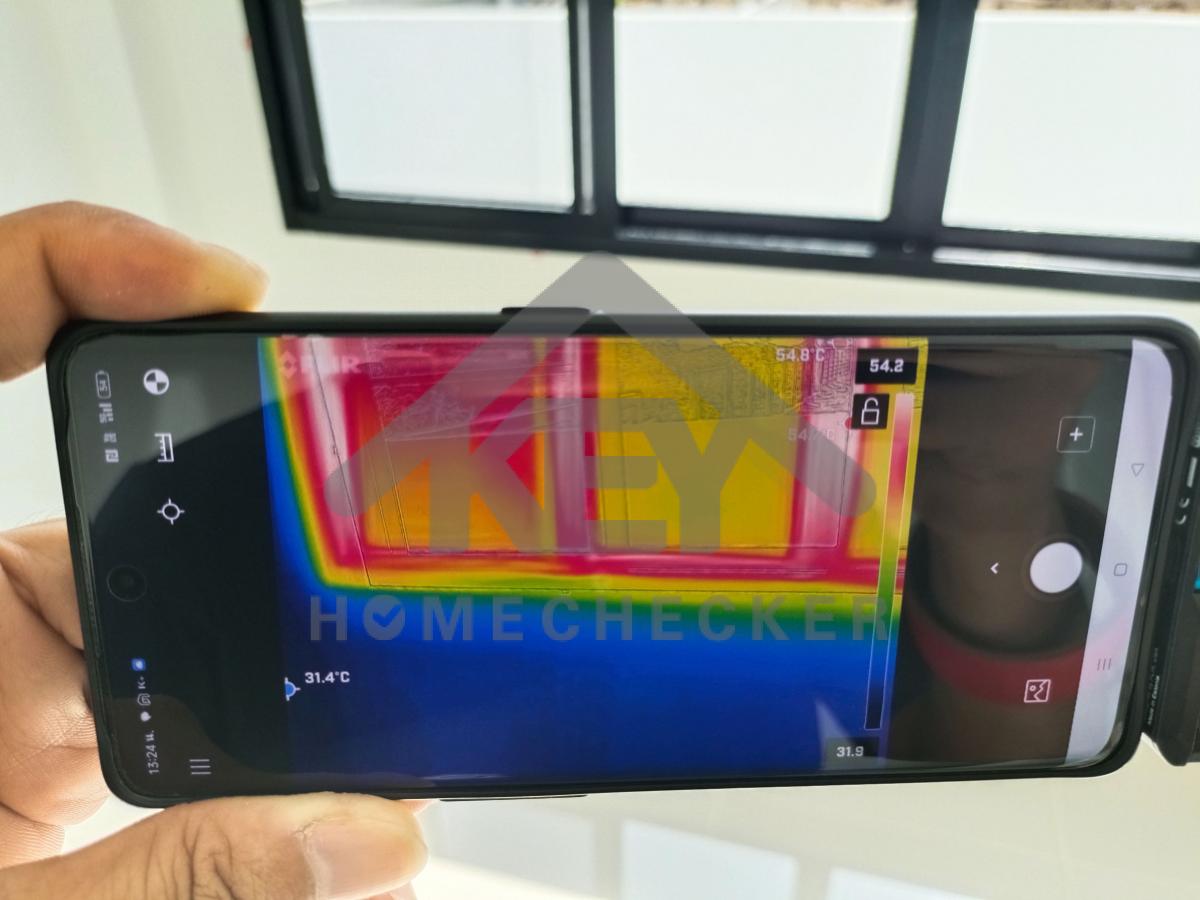

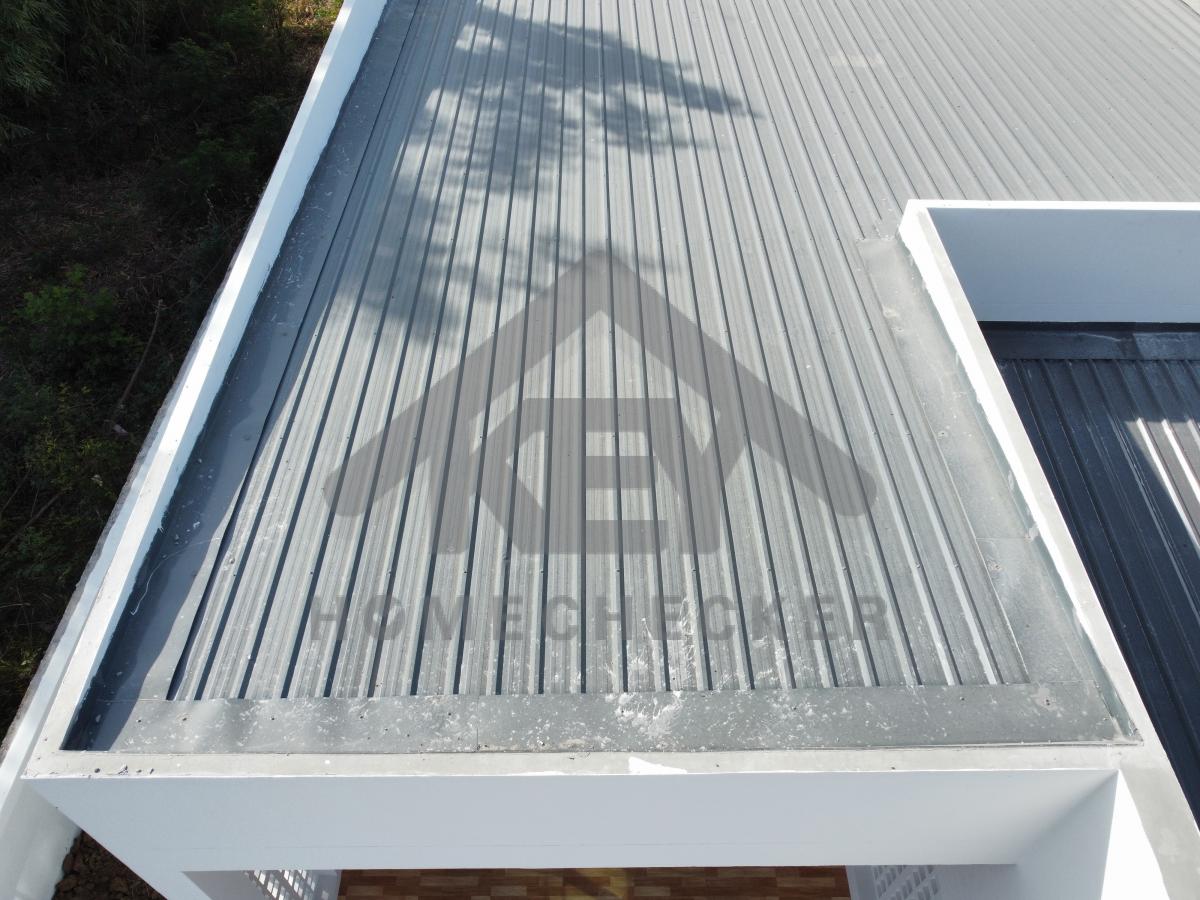

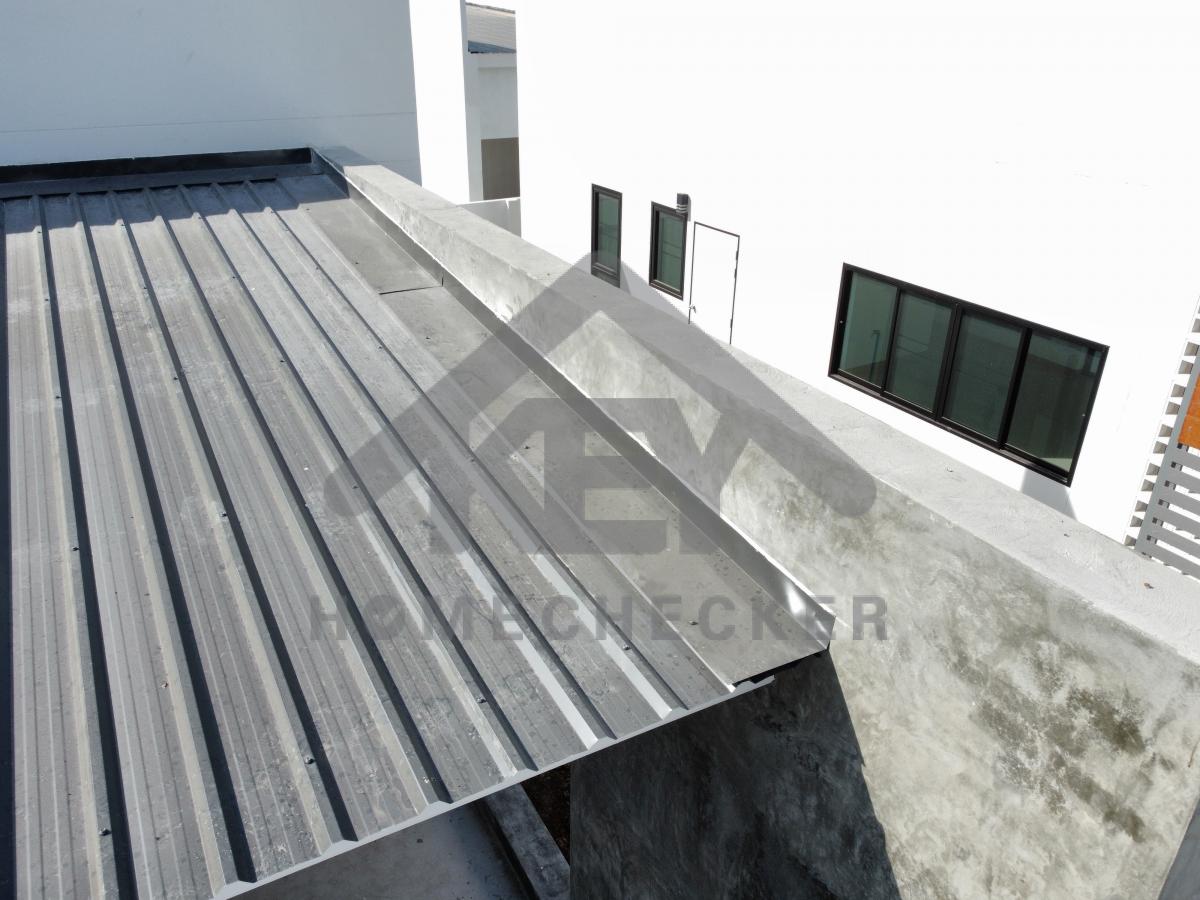

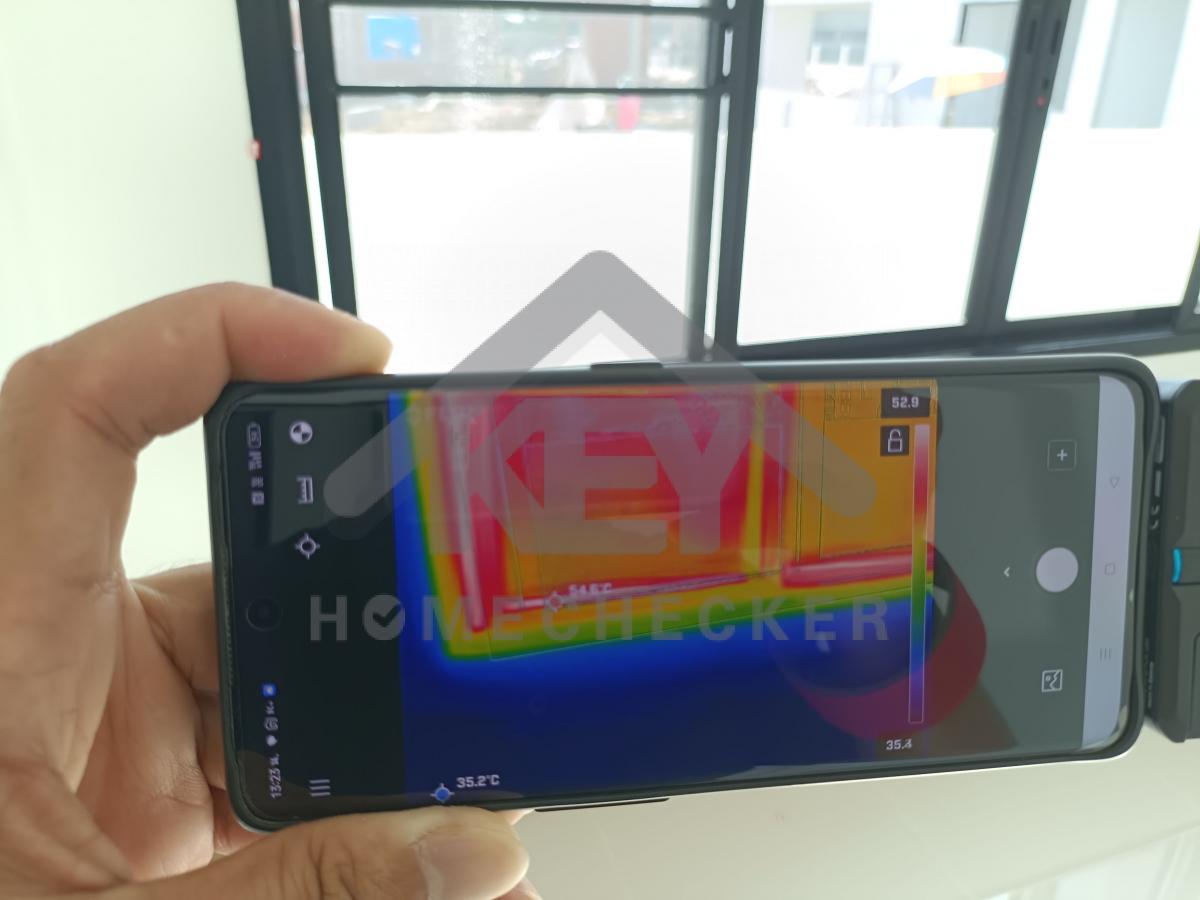

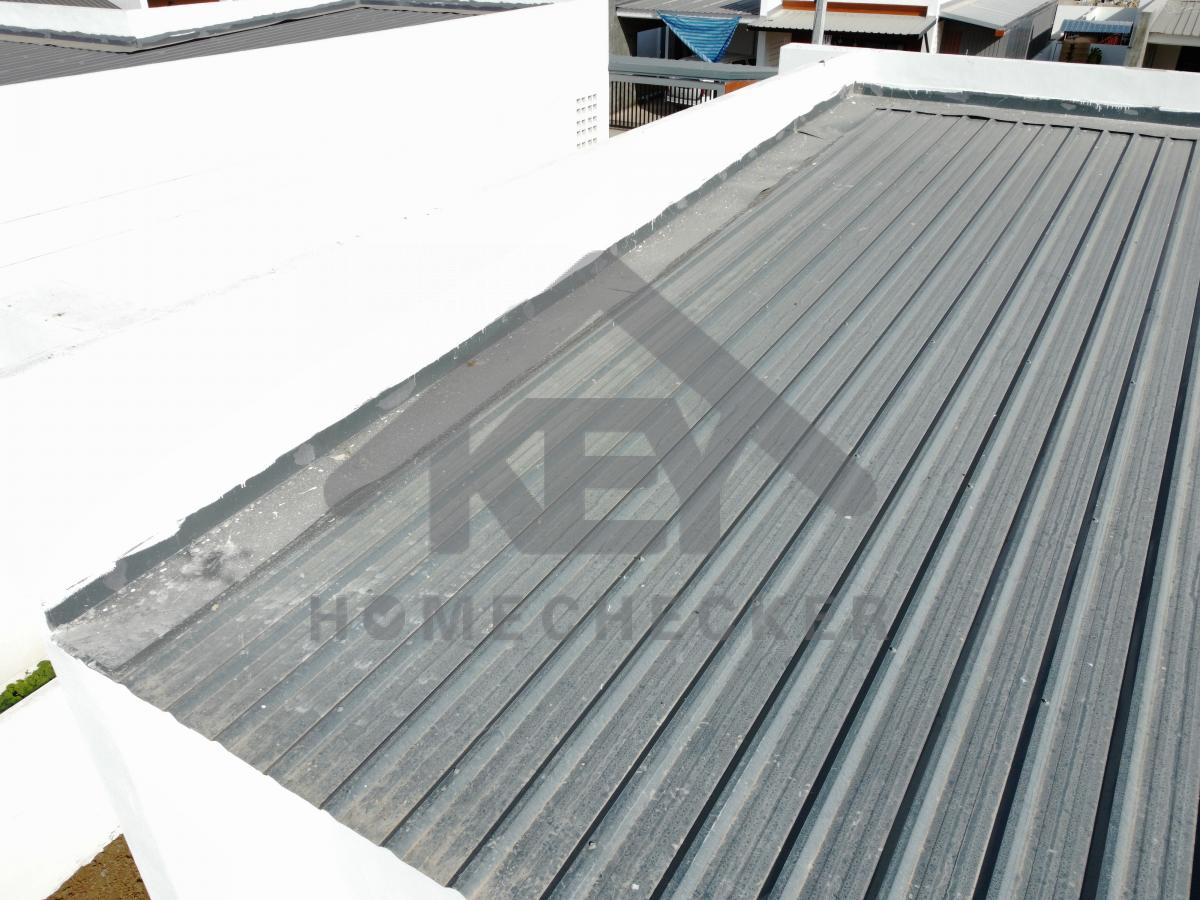

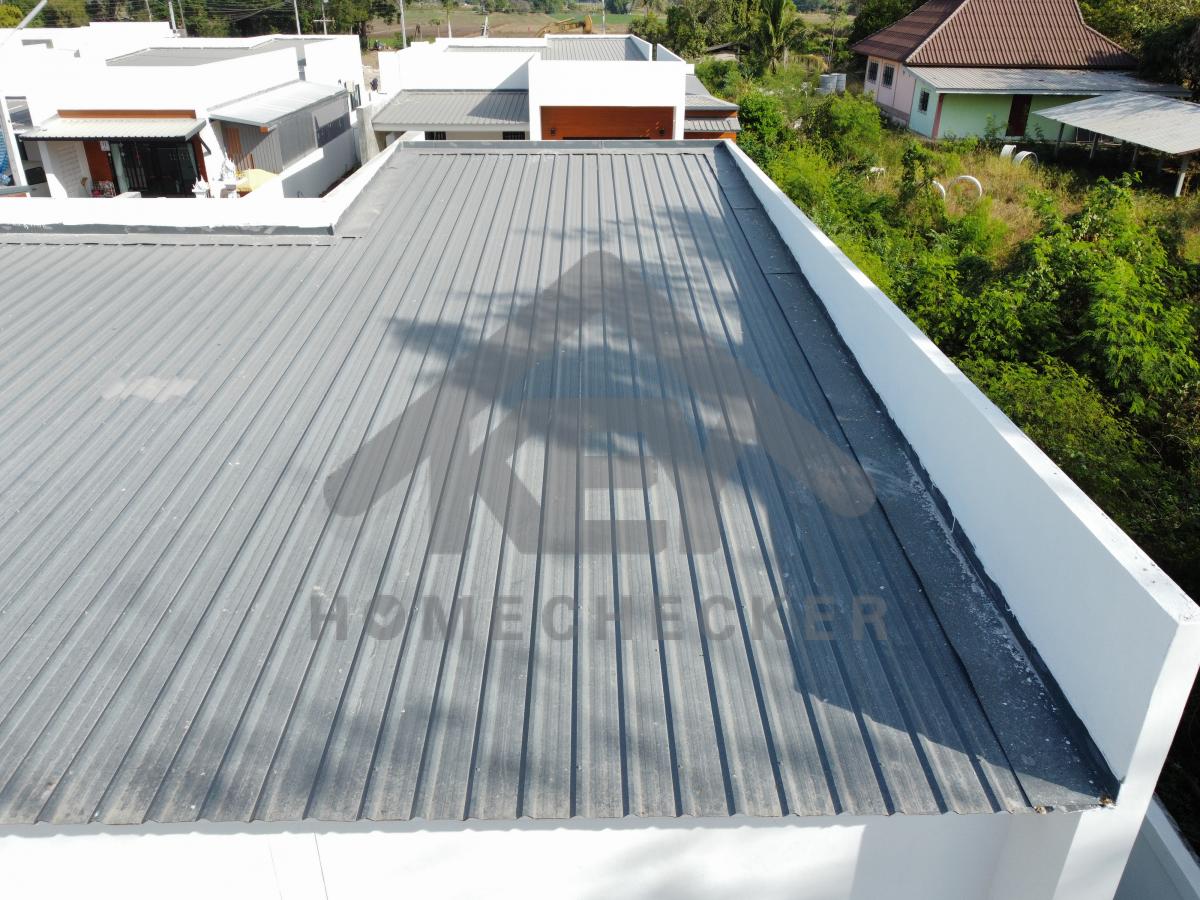

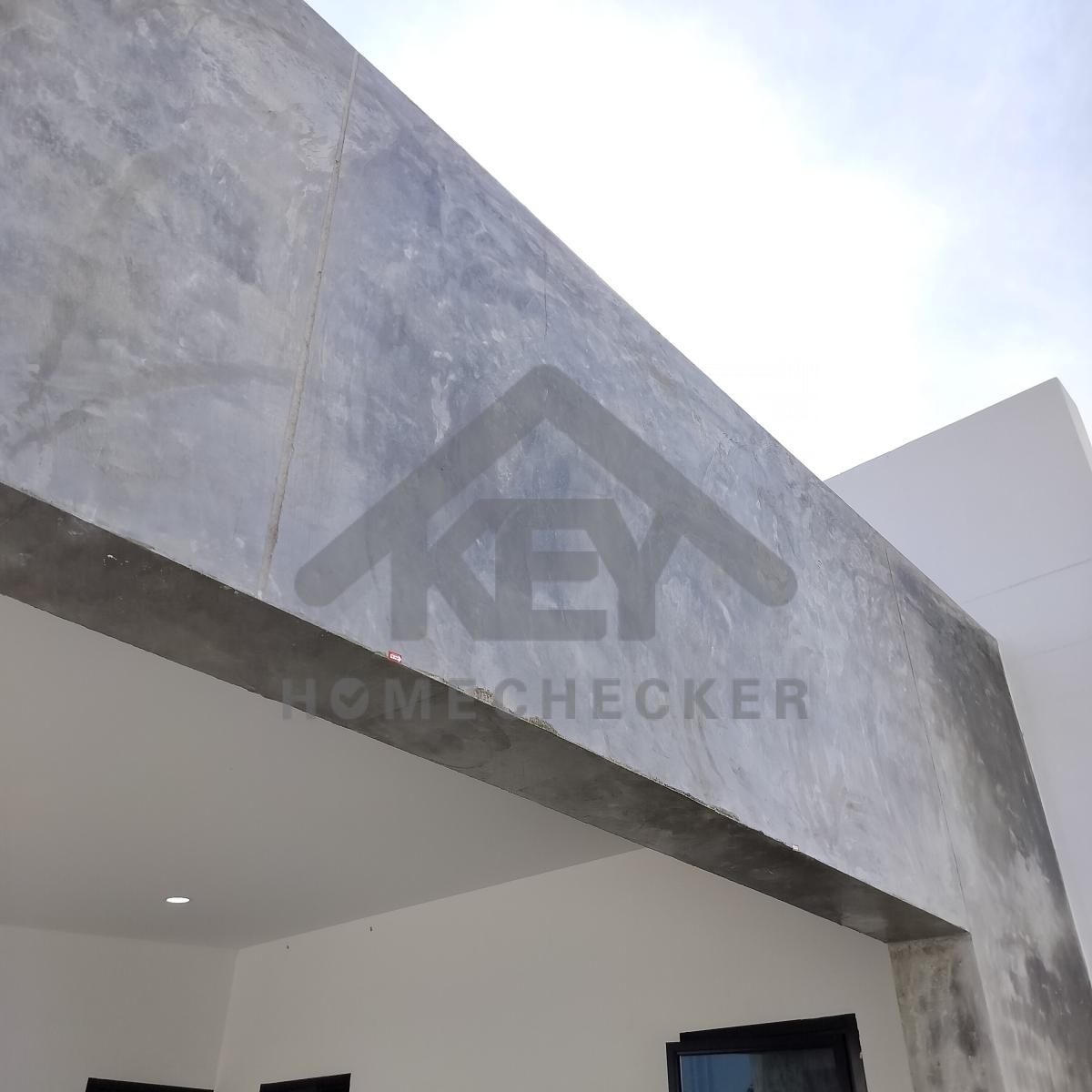

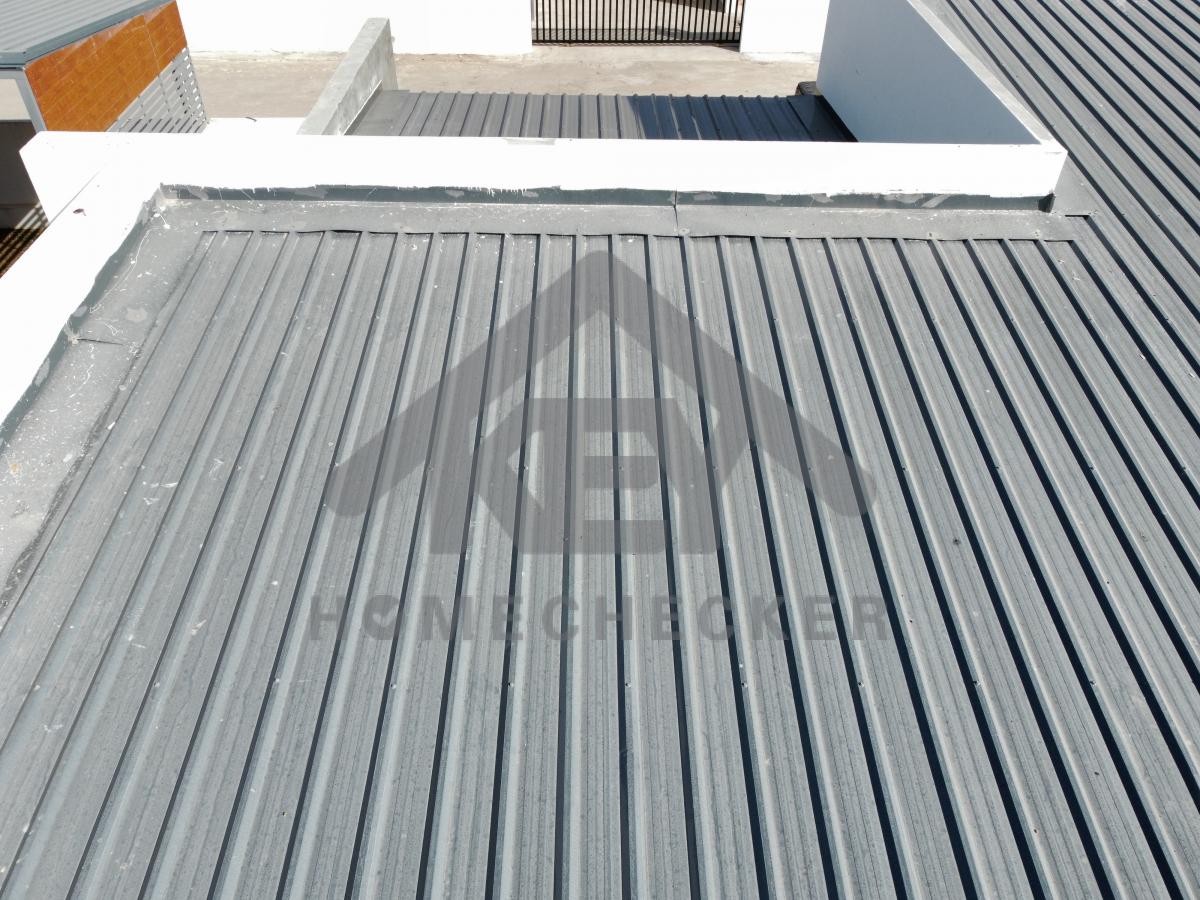

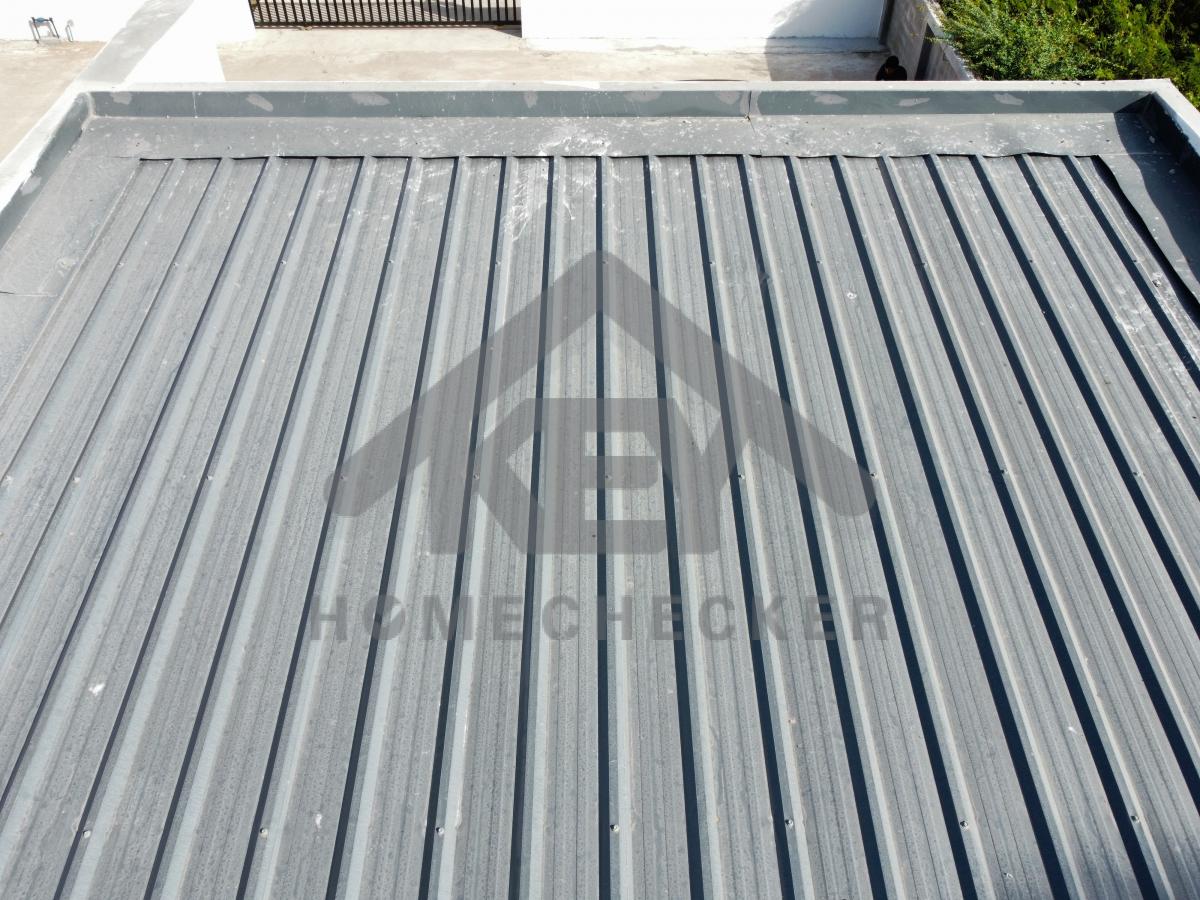

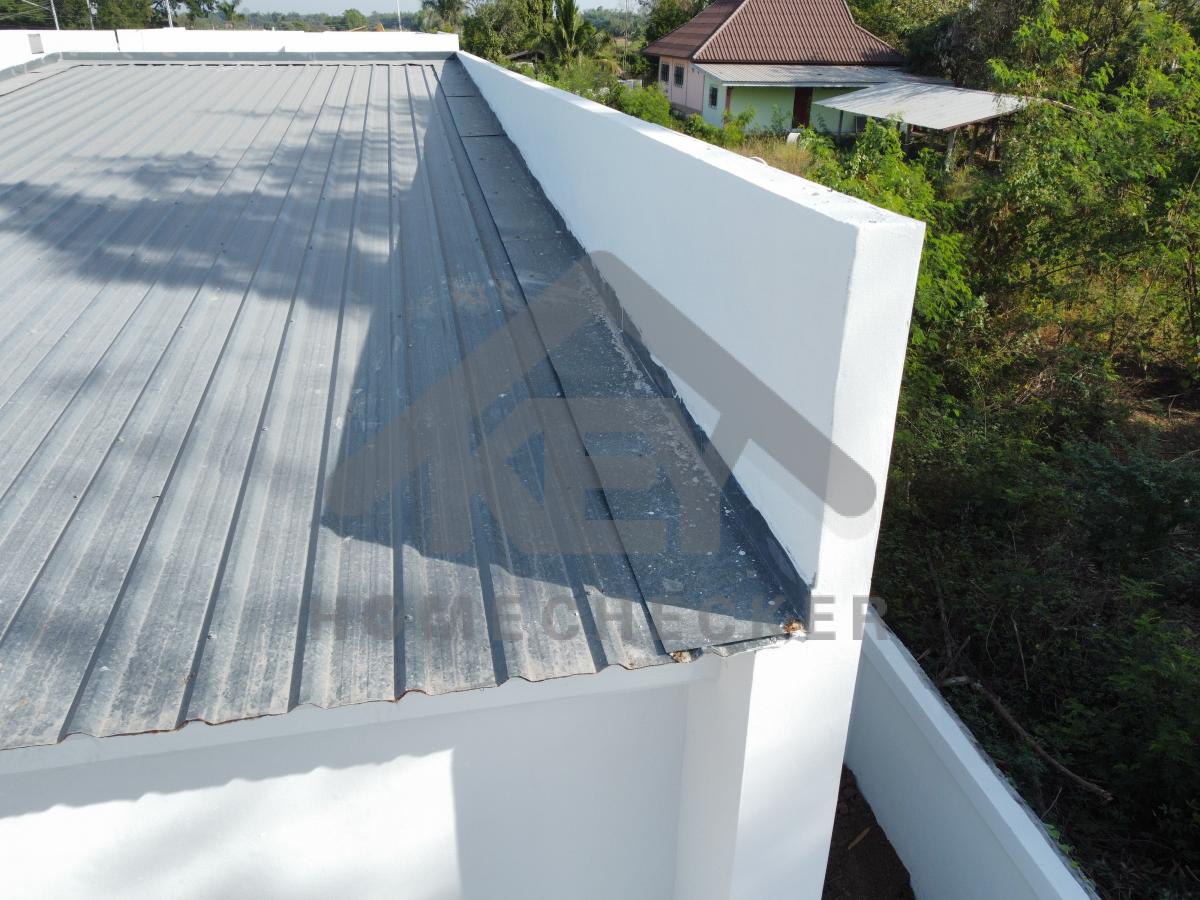

แผ่นแฟลชชิ่งและแผ่นครอบทั้งหมด แนะนำใช้แบบพับขอบ และตัดเข้าลอน เพื่อป้องกันน้ำไหลย้อนเพิ่มเติม
แผ่นแฟลชชิ่งและแผ่นครอบทั้งหมด แนะนำใช้แบบพับขอบ และตัดเข้าลอน เพื่อป้องกันน้ำไหลย้อนเพิ่มเติม
แผ่นแฟลชชิ่งและแผ่นครอบทั้งหมด แนะนำใช้แบบพับขอบ และตัดเข้าลอน เพื่อป้องกันน้ำไหลย้อนเพิ่มเติม
แผ่นแฟลชชิ่งและแผ่นครอบทั้งหมด แนะนำใช้แบบพับขอบ และตัดเข้าลอน เพื่อป้องกันน้ำไหลย้อนเพิ่มเติม
แผ่นแฟลชชิ่งและแผ่นครอบทั้งหมด แนะนำใช้แบบพับขอบ และตัดเข้าลอน เพื่อป้องกันน้ำไหลย้อนเพิ่มเติม
แผ่นแฟลชชิ่งและแผ่นครอบทั้งหมด แนะนำใช้แบบพับขอบ และตัดเข้าลอน เพื่อป้องกันน้ำไหลย้อนเพิ่มเติม
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

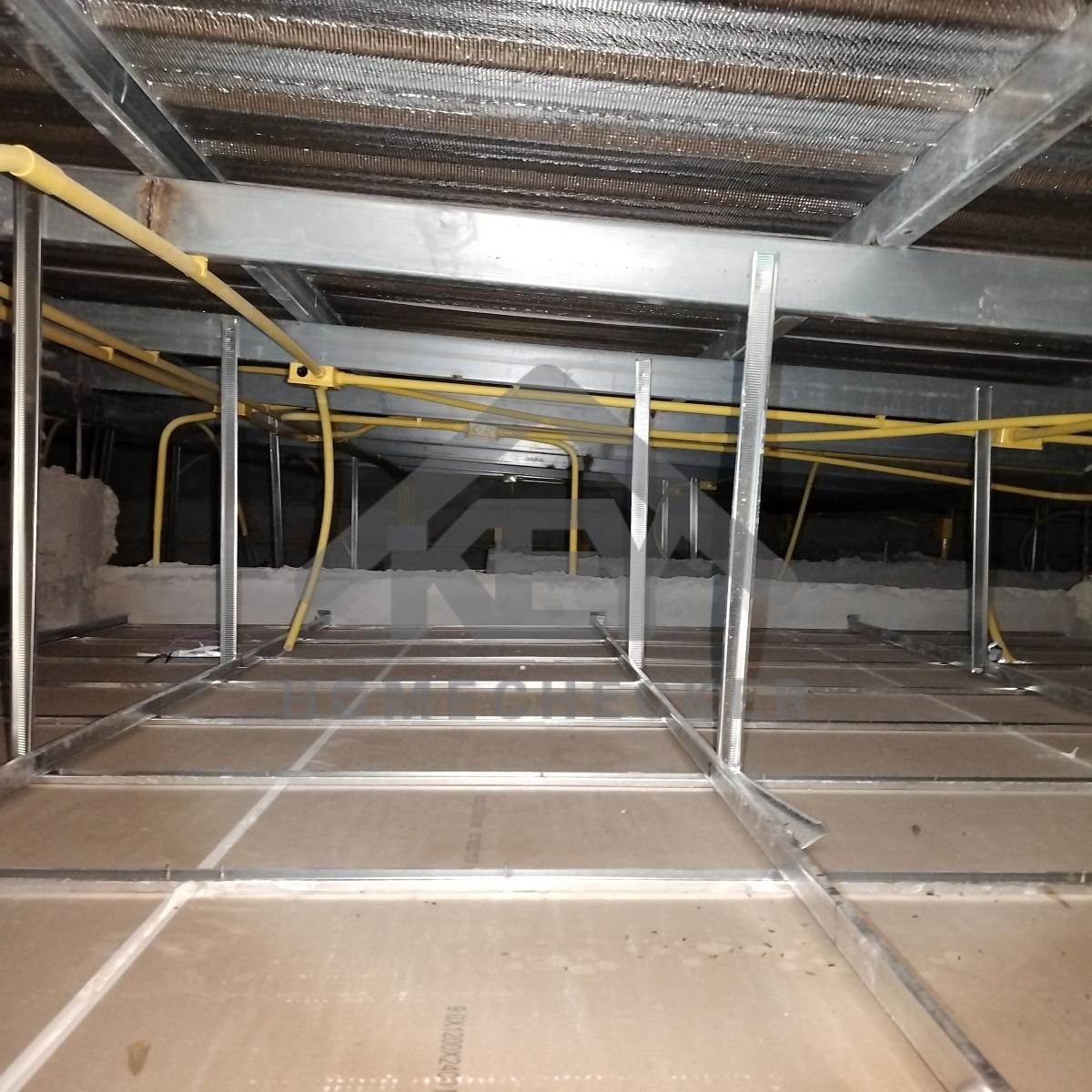

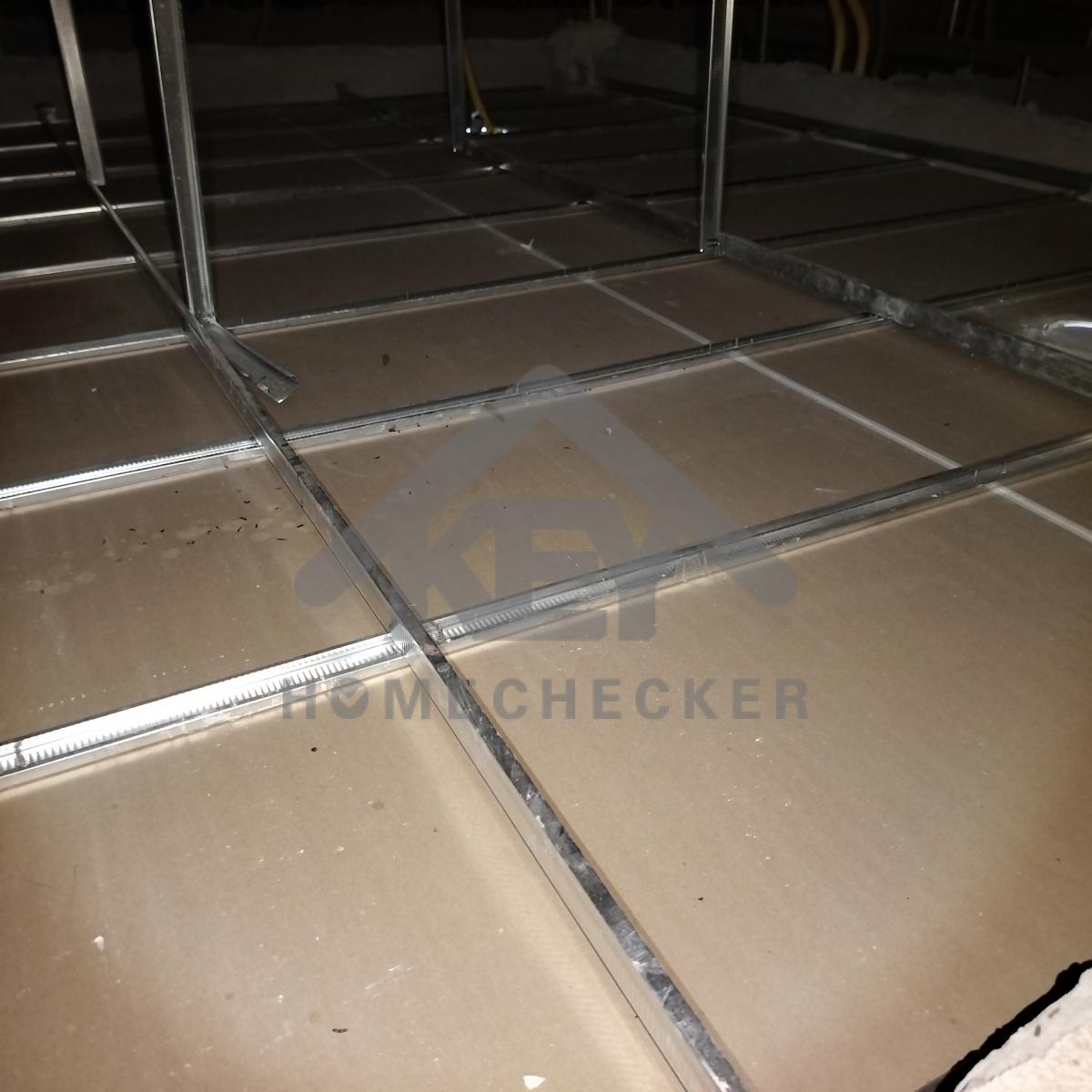

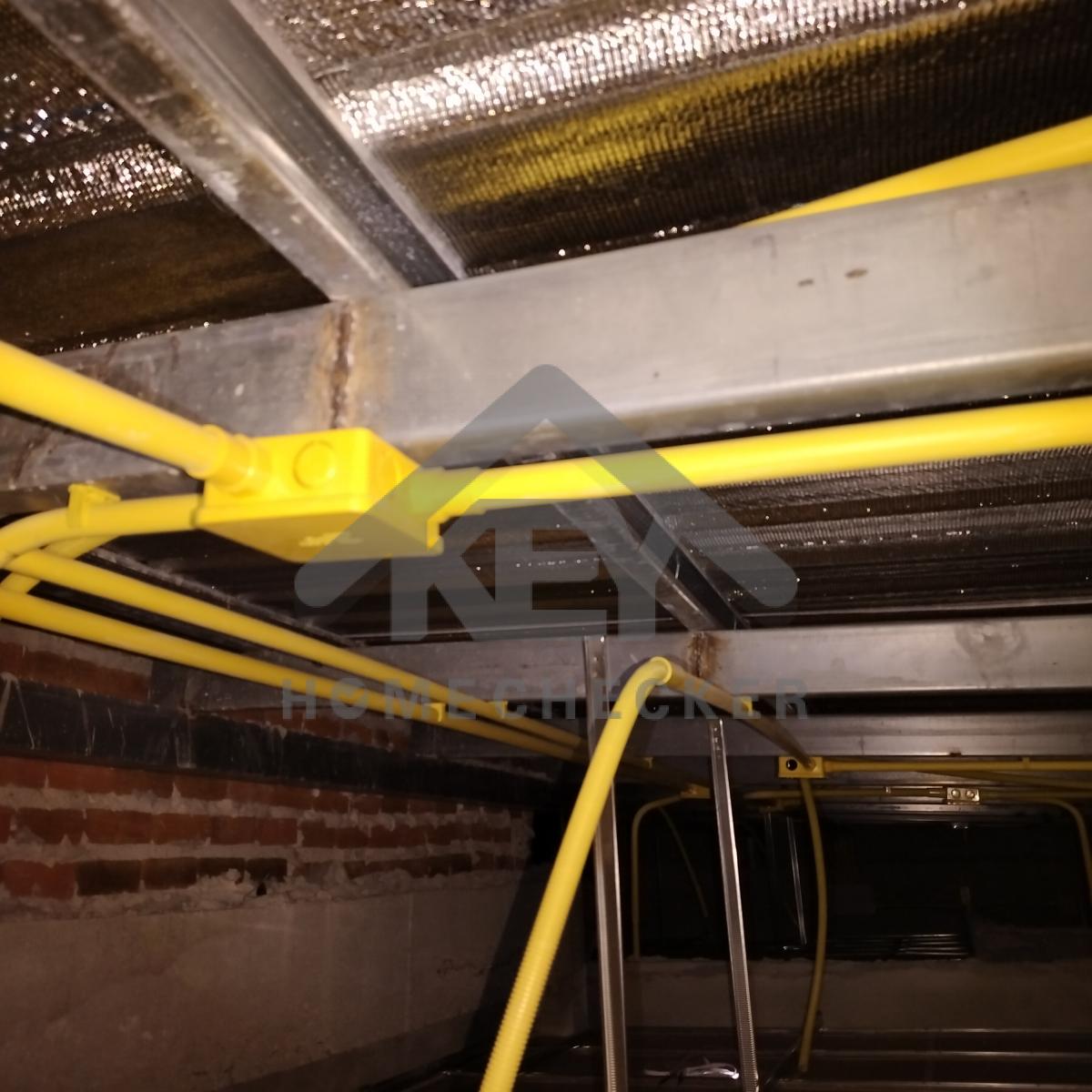

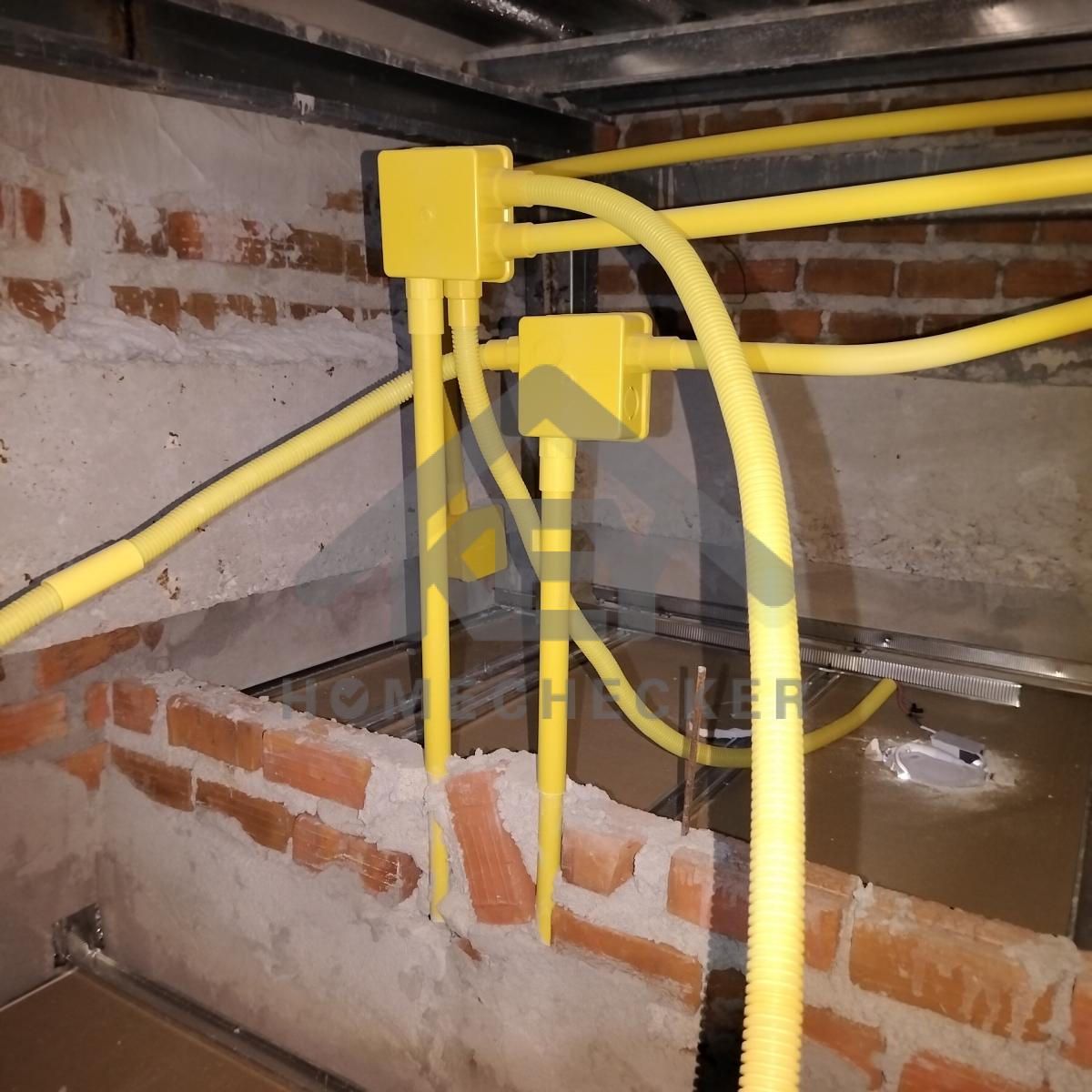

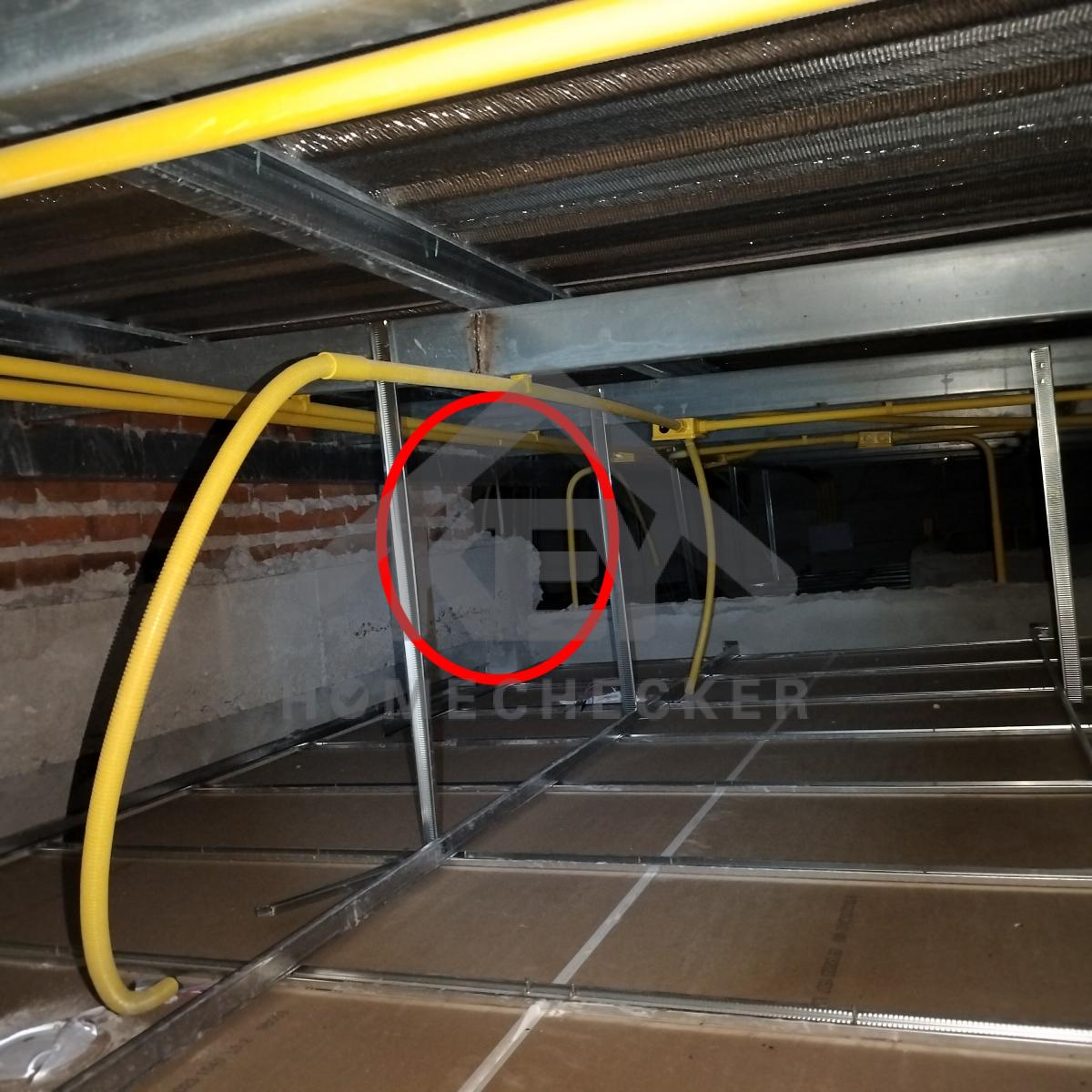

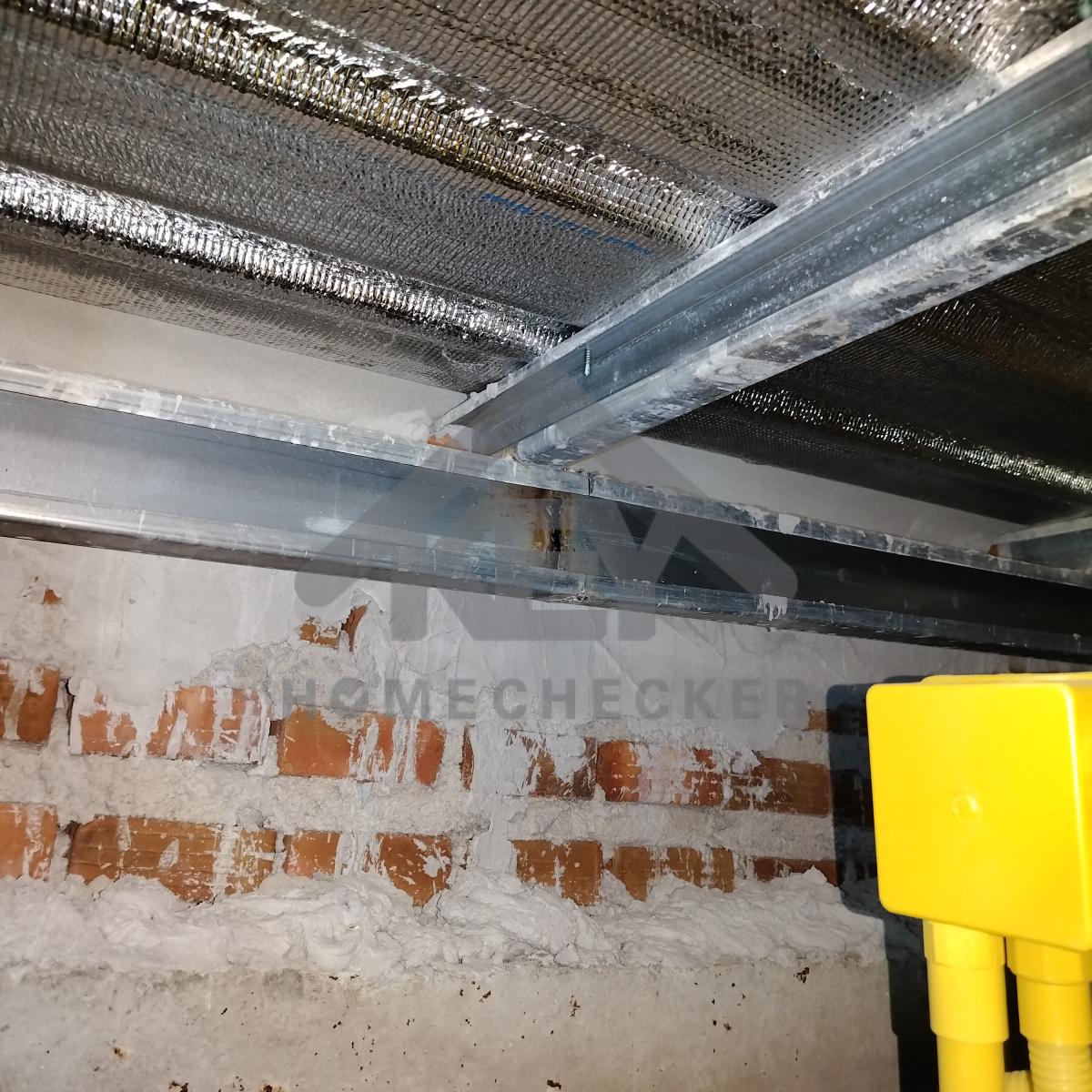

แก้ไข ซ่อมแซมและเสริมโครงฝ้าโดนตัดให้แข็งแรง

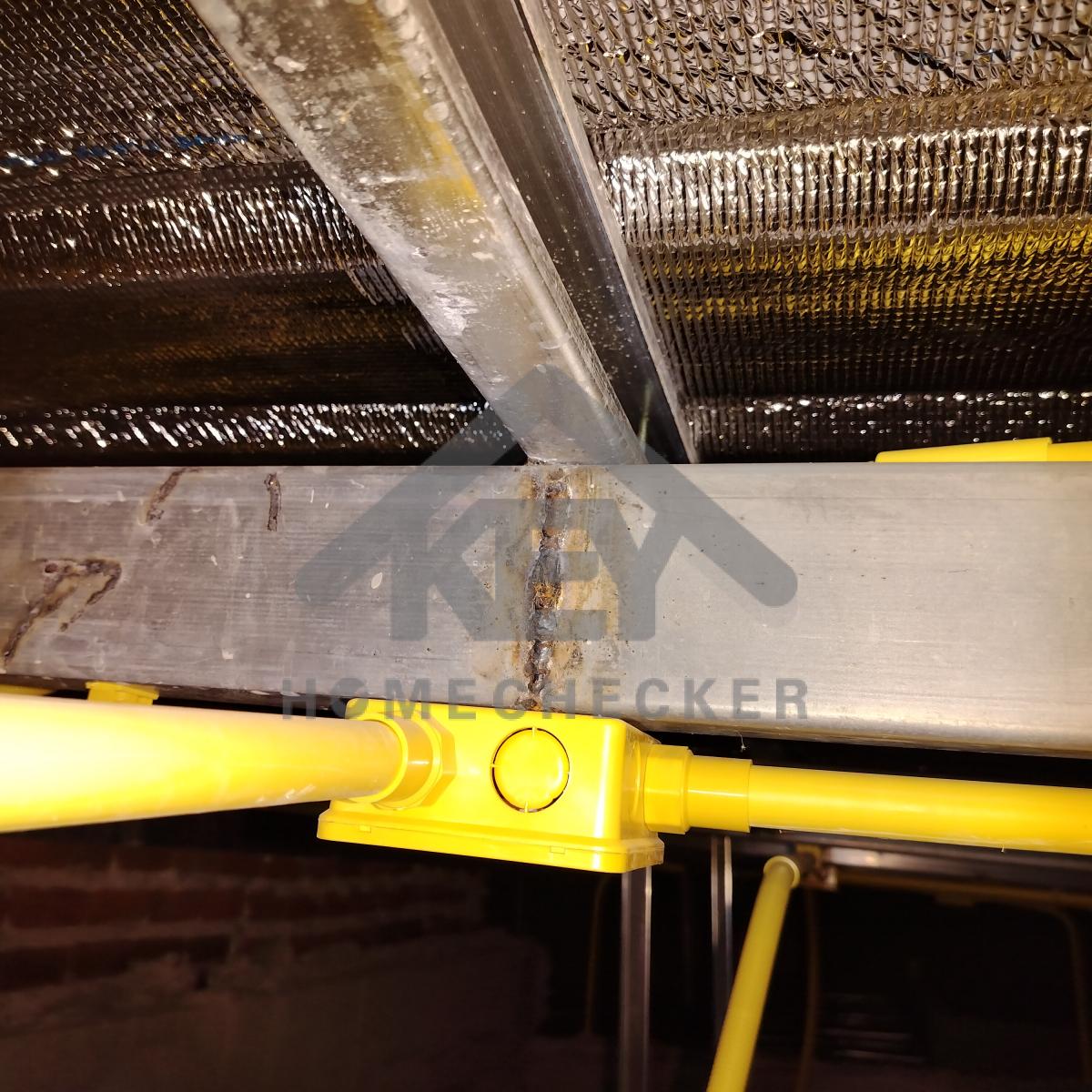

แก้ไข รอยเชื่อมเหล็ก ไม่ได้เก็บงานทาสีกันสนิม ทั้งหมด
แก้ไข รอยเชื่อมเหล็ก ไม่ได้เก็บงานทาสีกันสนิม ทั้งหมด
แก้ไข รอยเชื่อมเหล็ก ไม่ได้เก็บงานทาสีกันสนิม ทั้งหมด

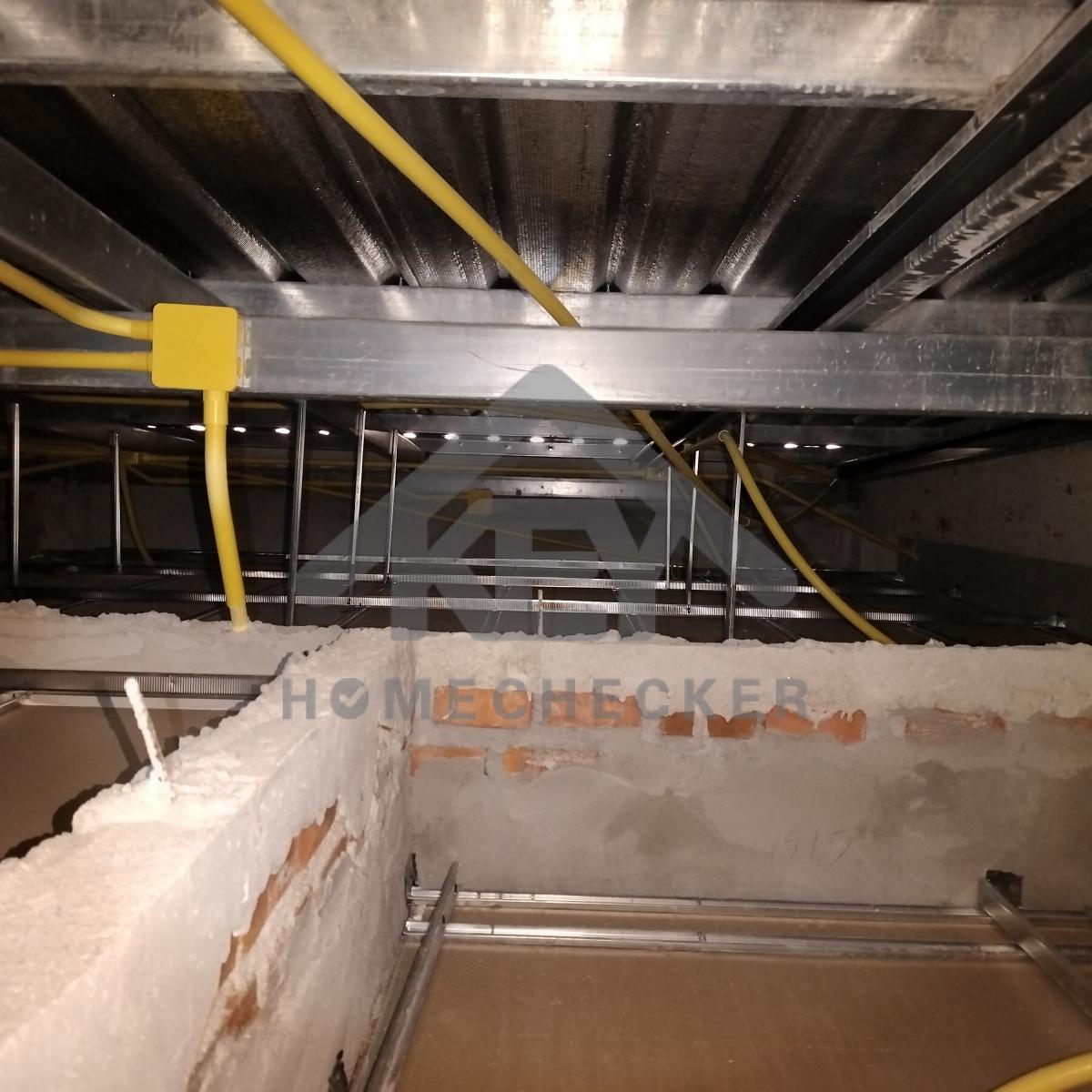

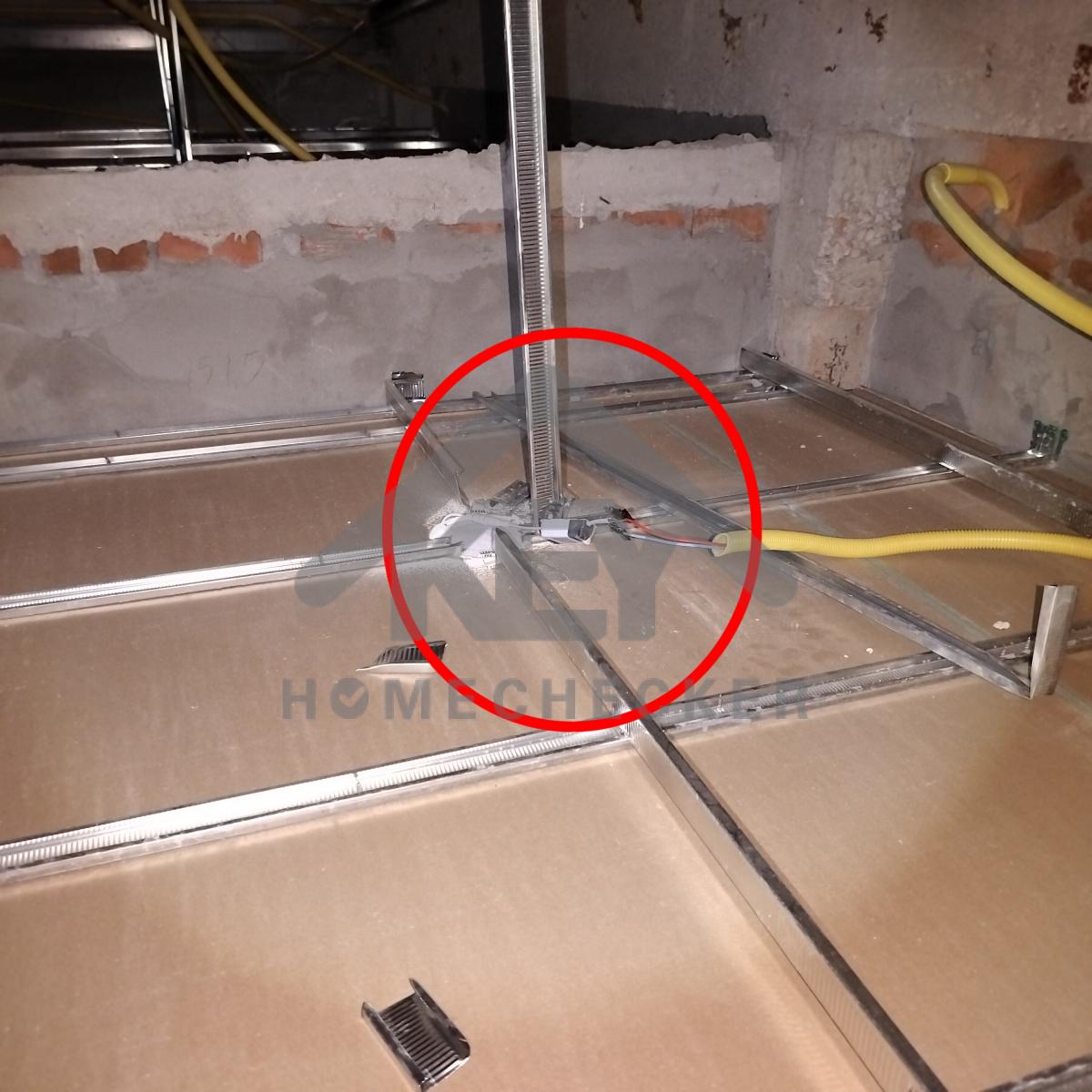

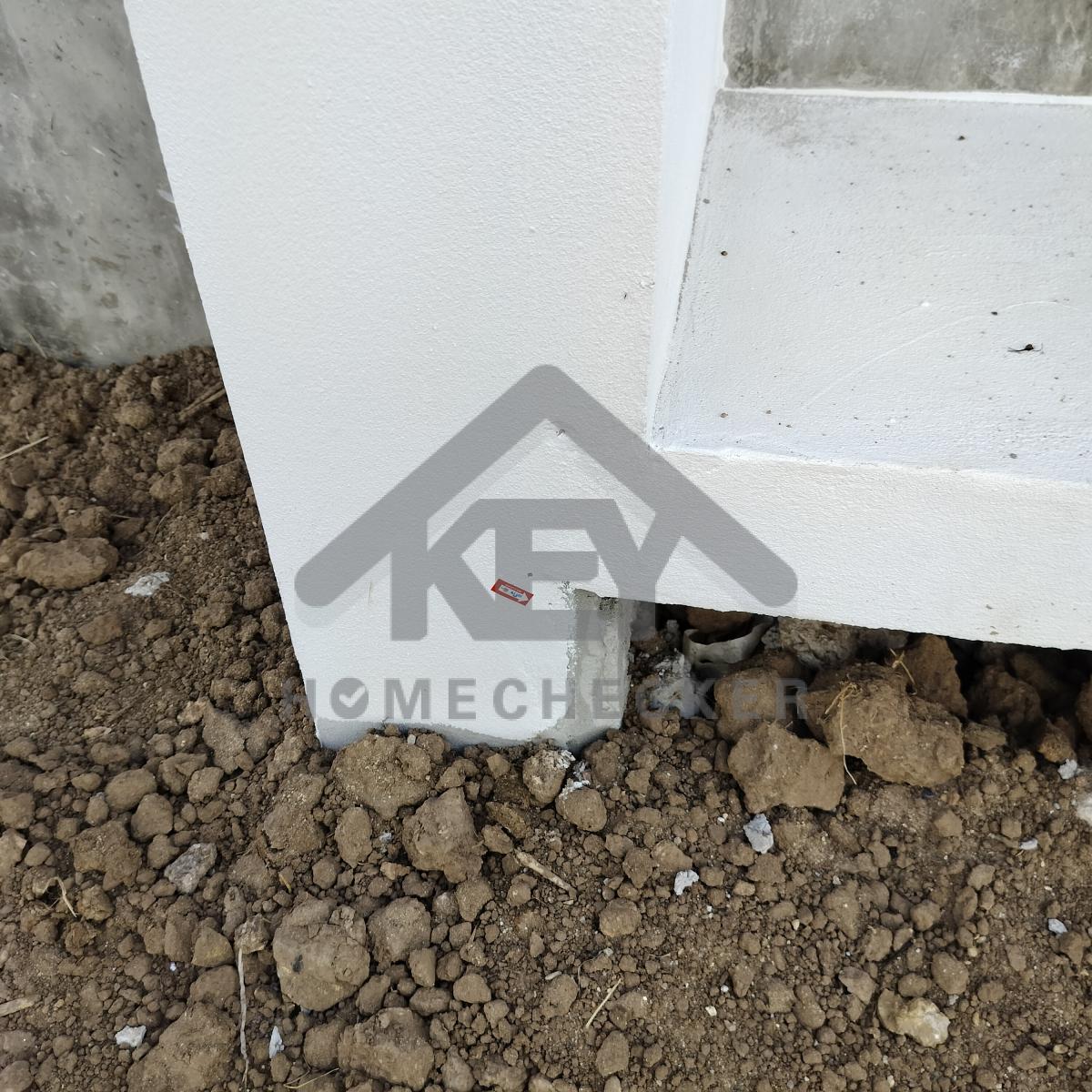

แก้ไข ตรวจสอบแบบ - วางเพทและเกร้าท์ปูนหัวเสาให้เรียบร้อย
แก้ไข ตรวจสอบแบบ - วางเพทและเกร้าท์ปูนหัวเสาให้เรียบร้อย

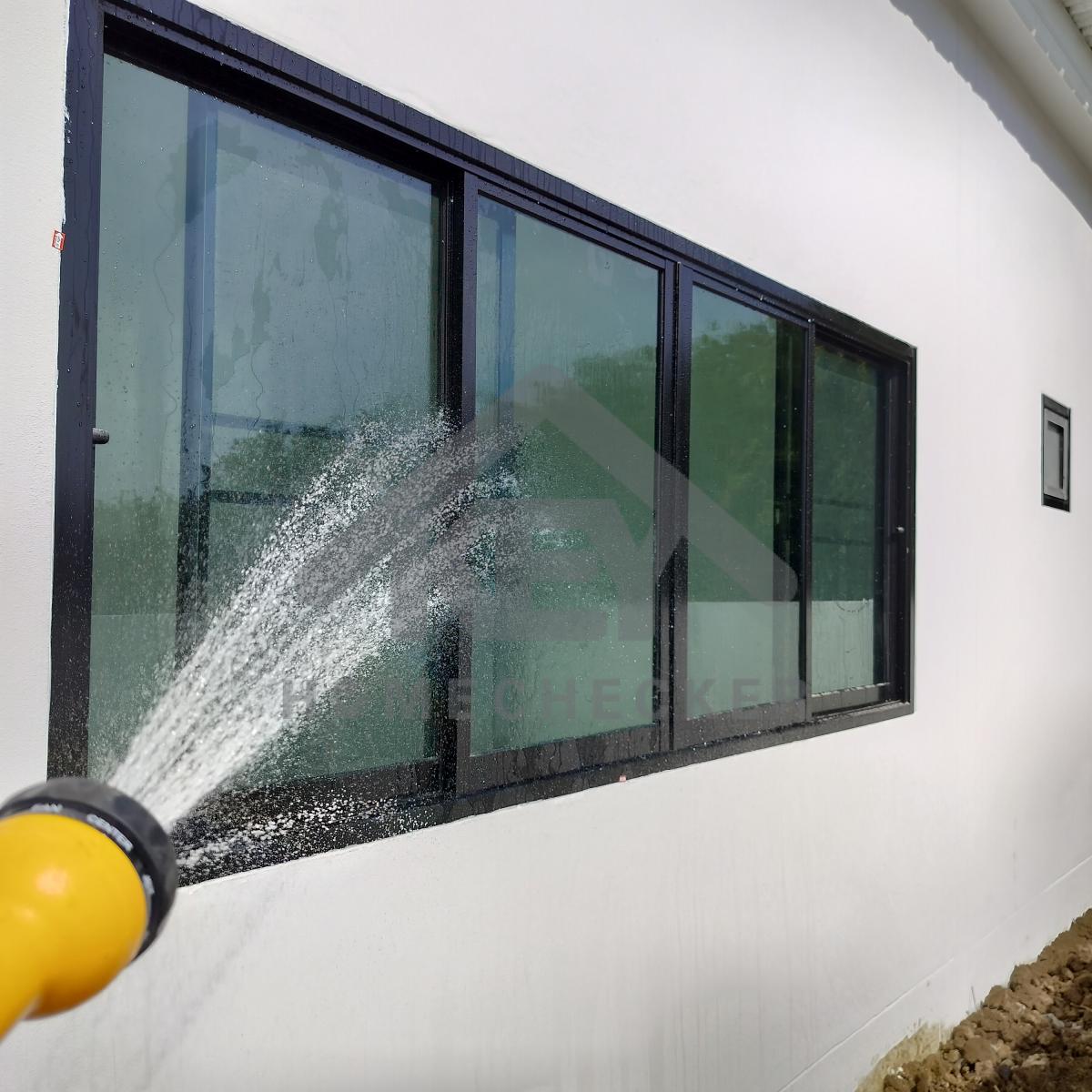

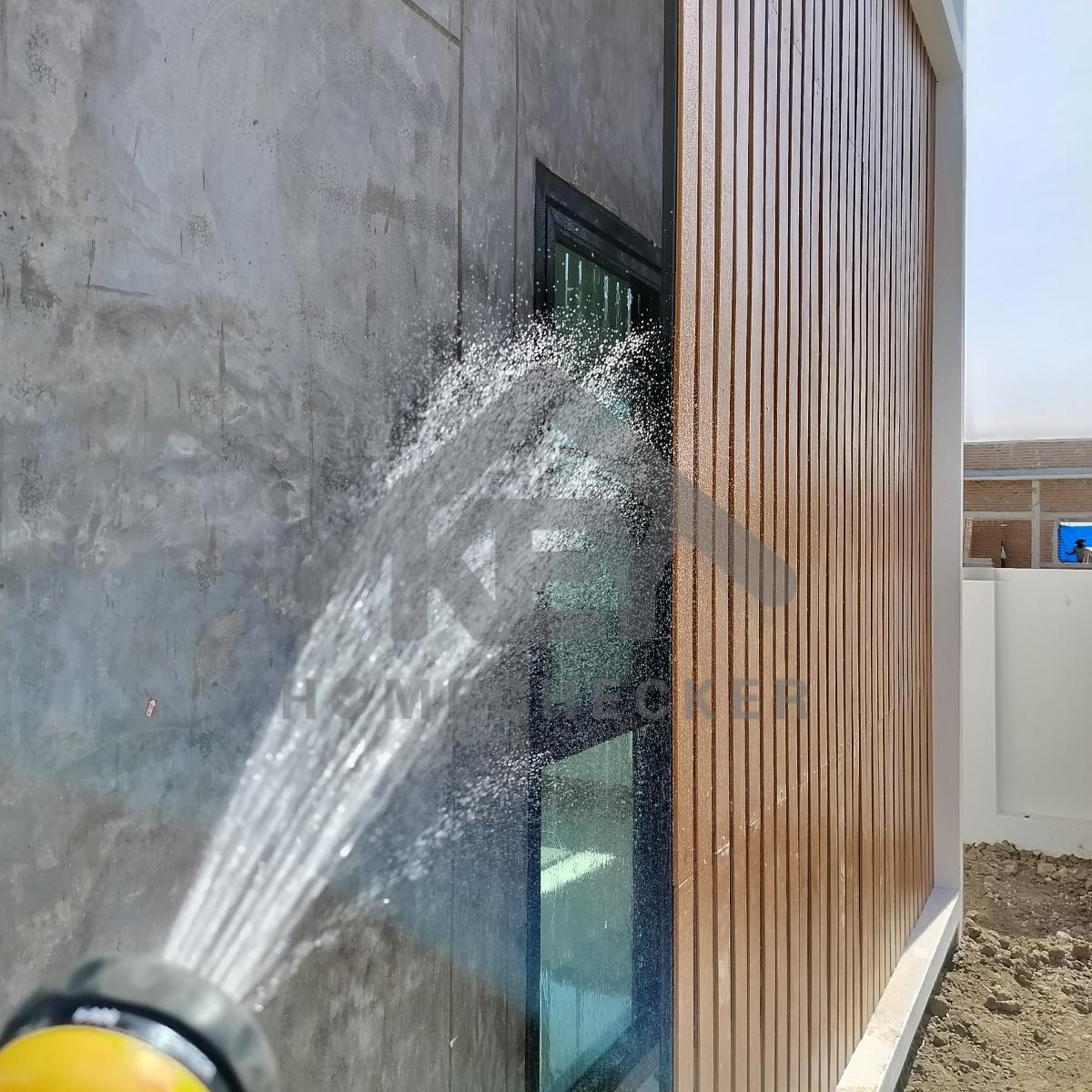

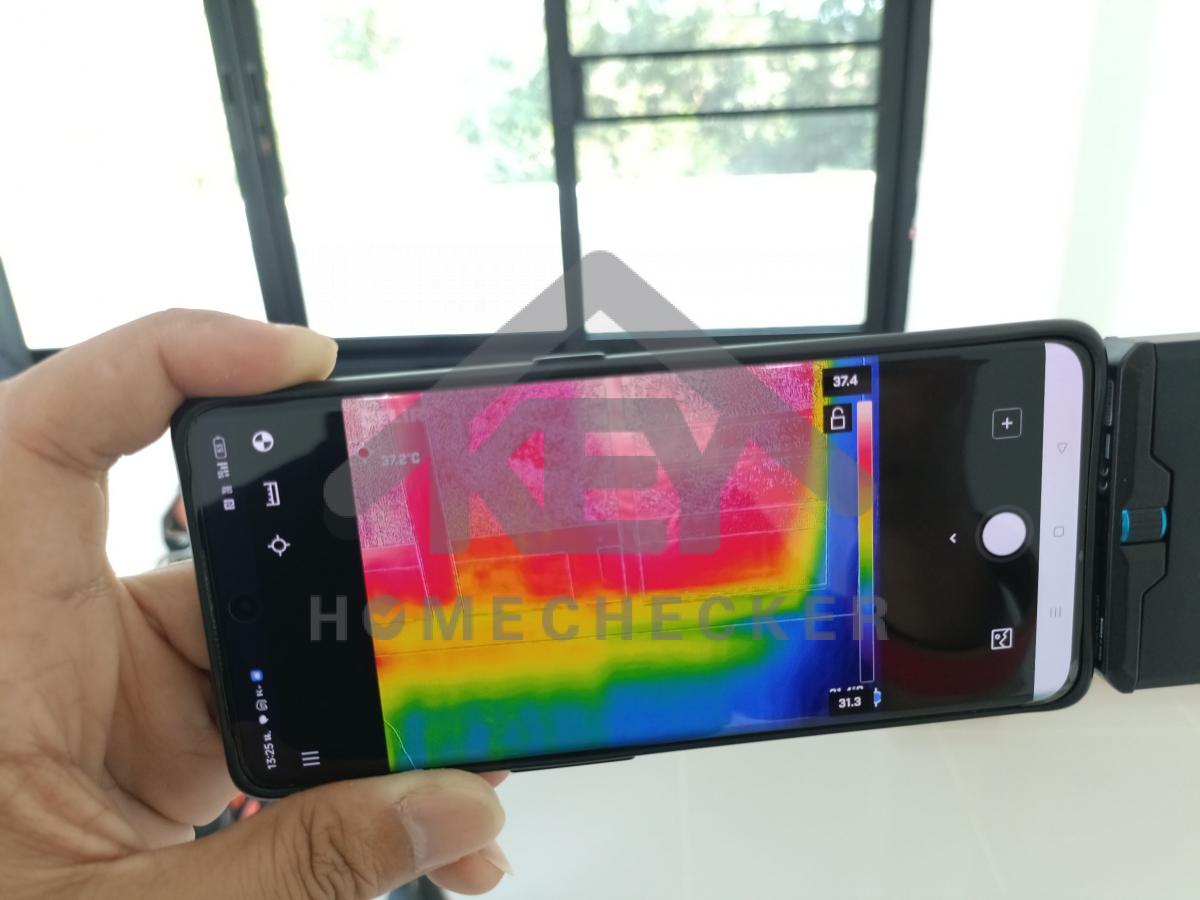

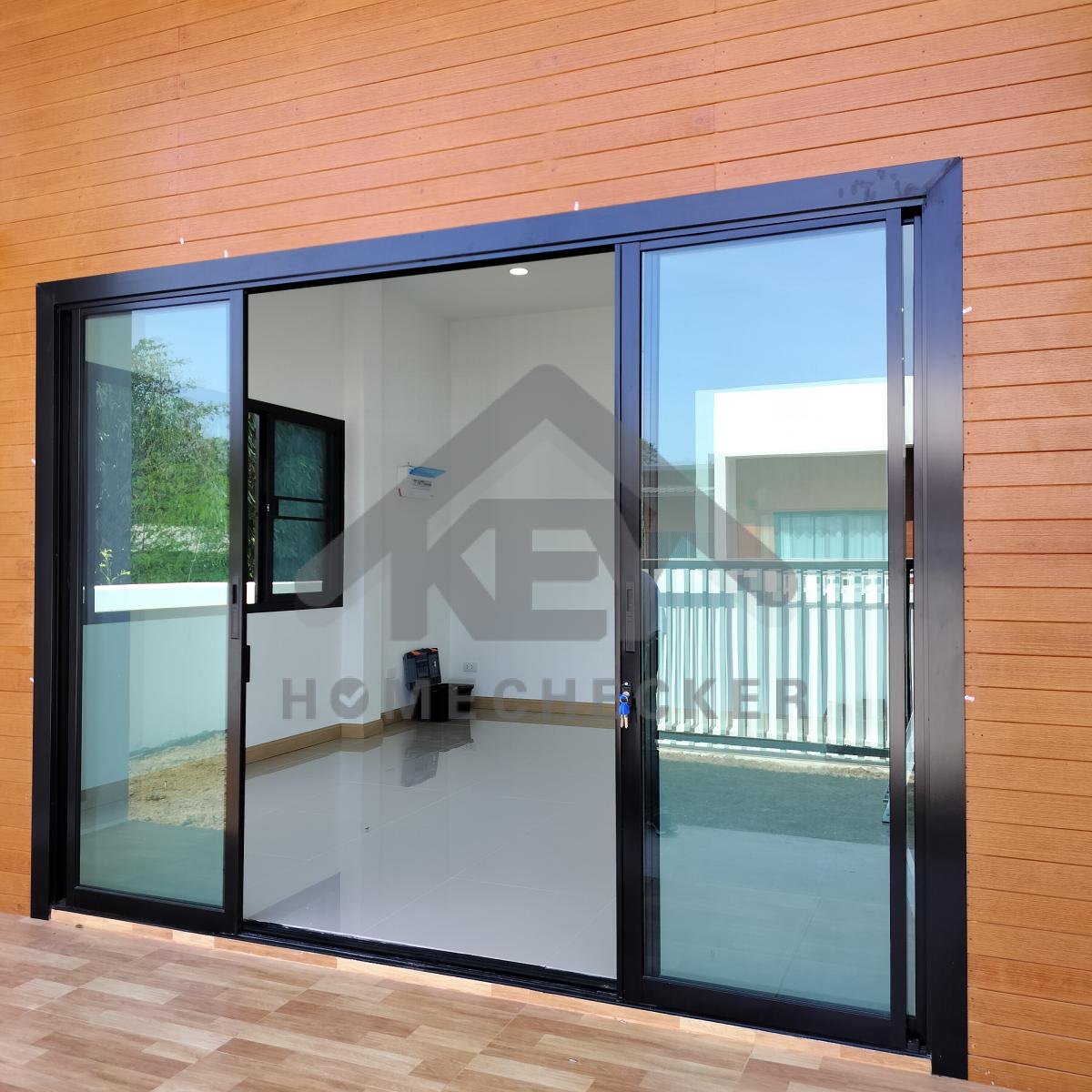

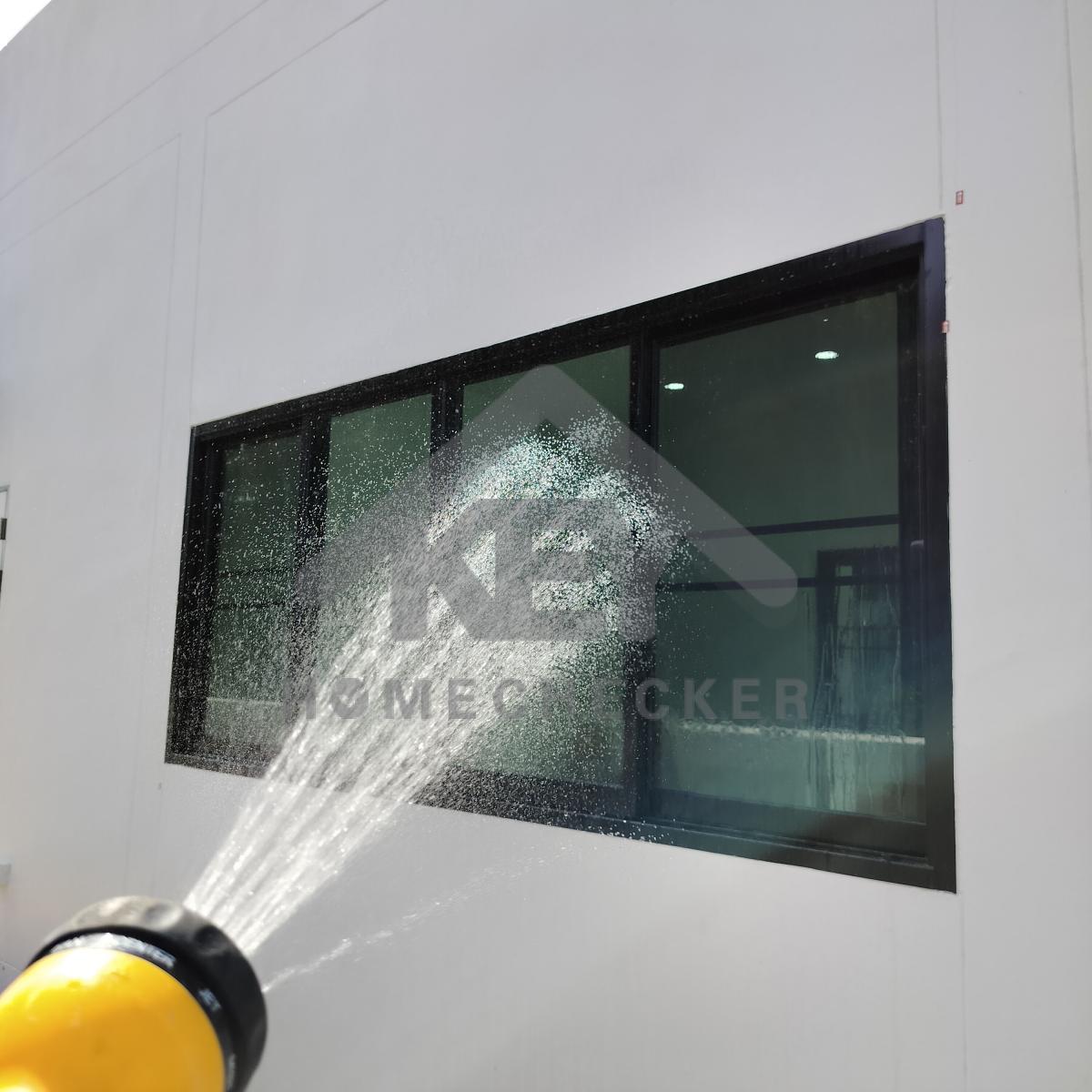

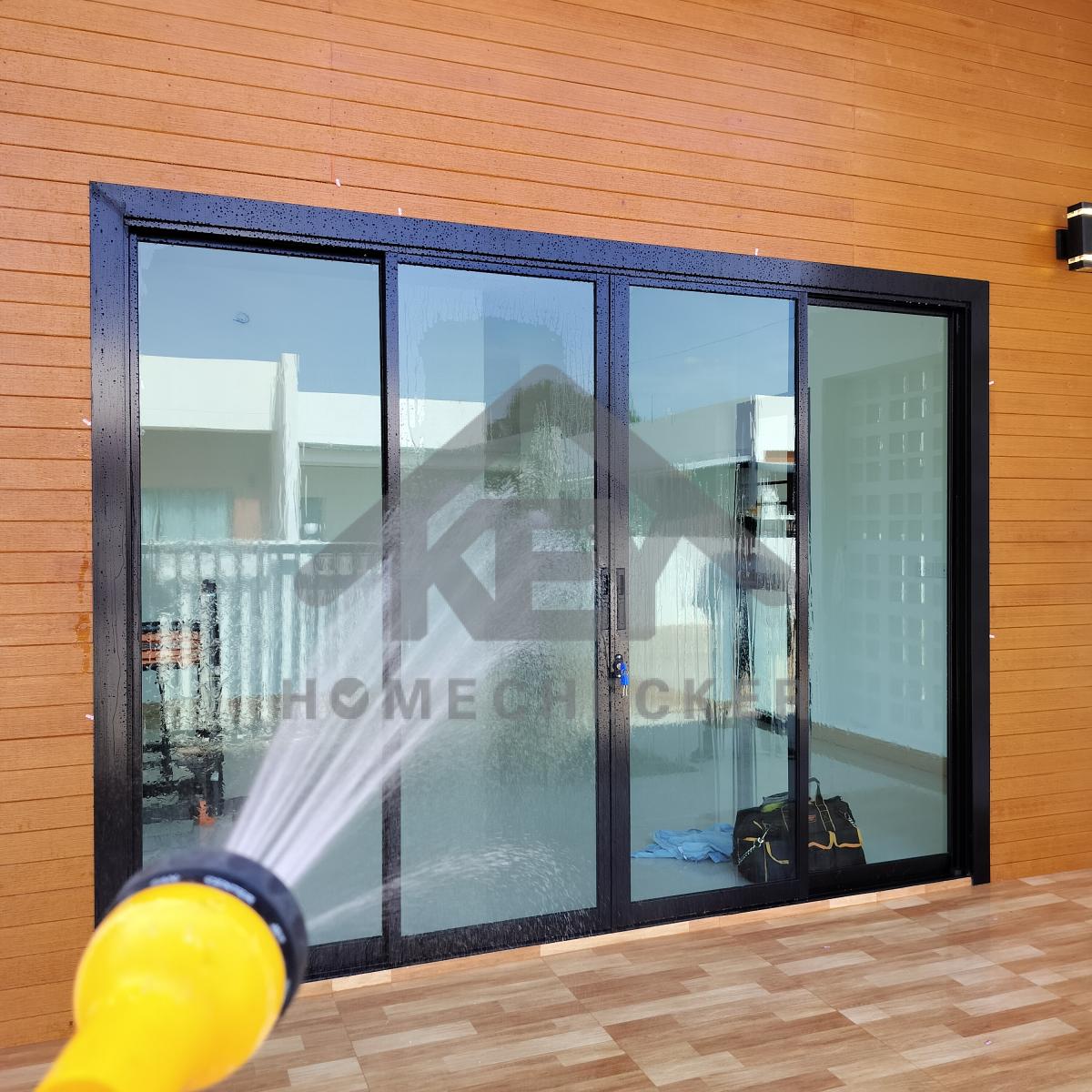

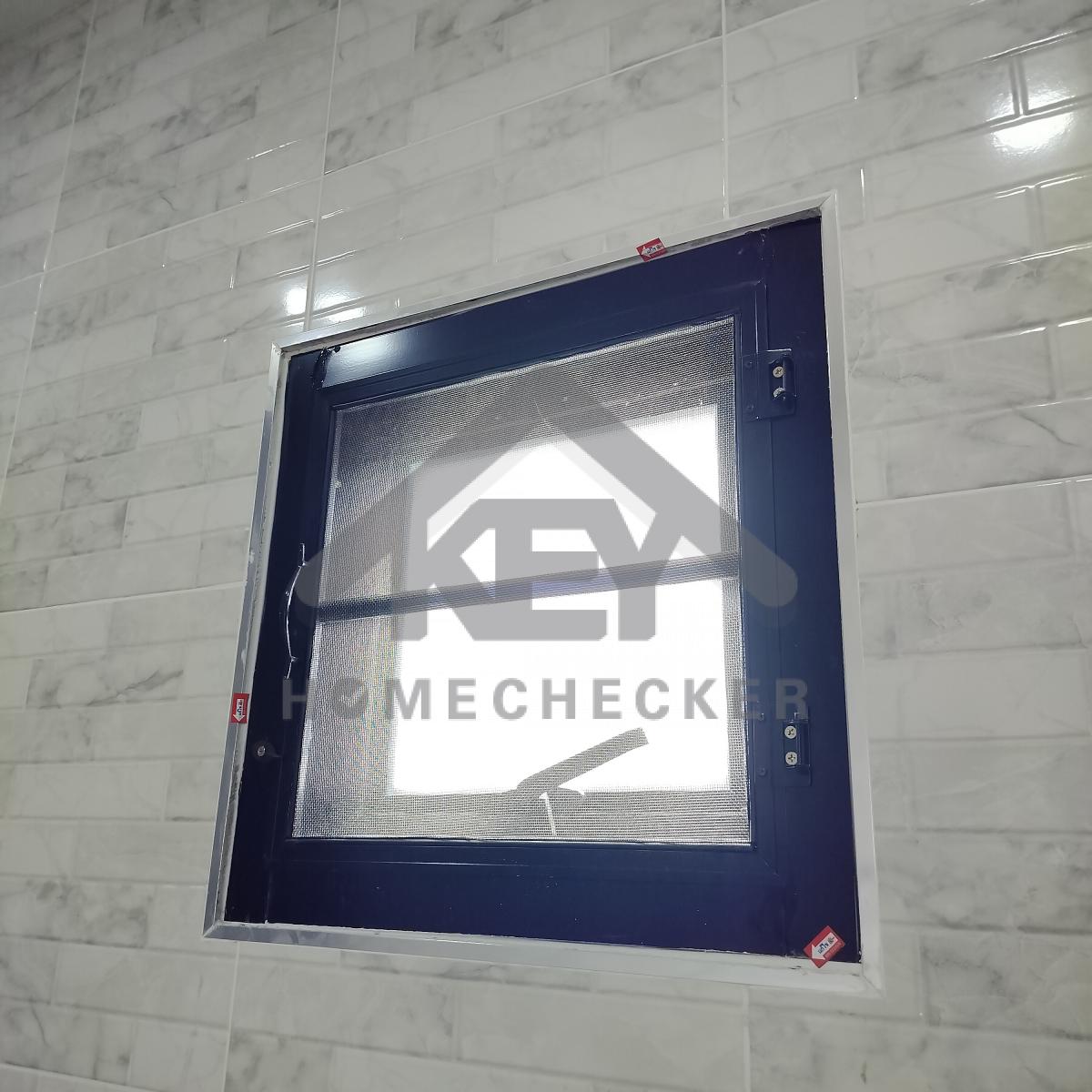

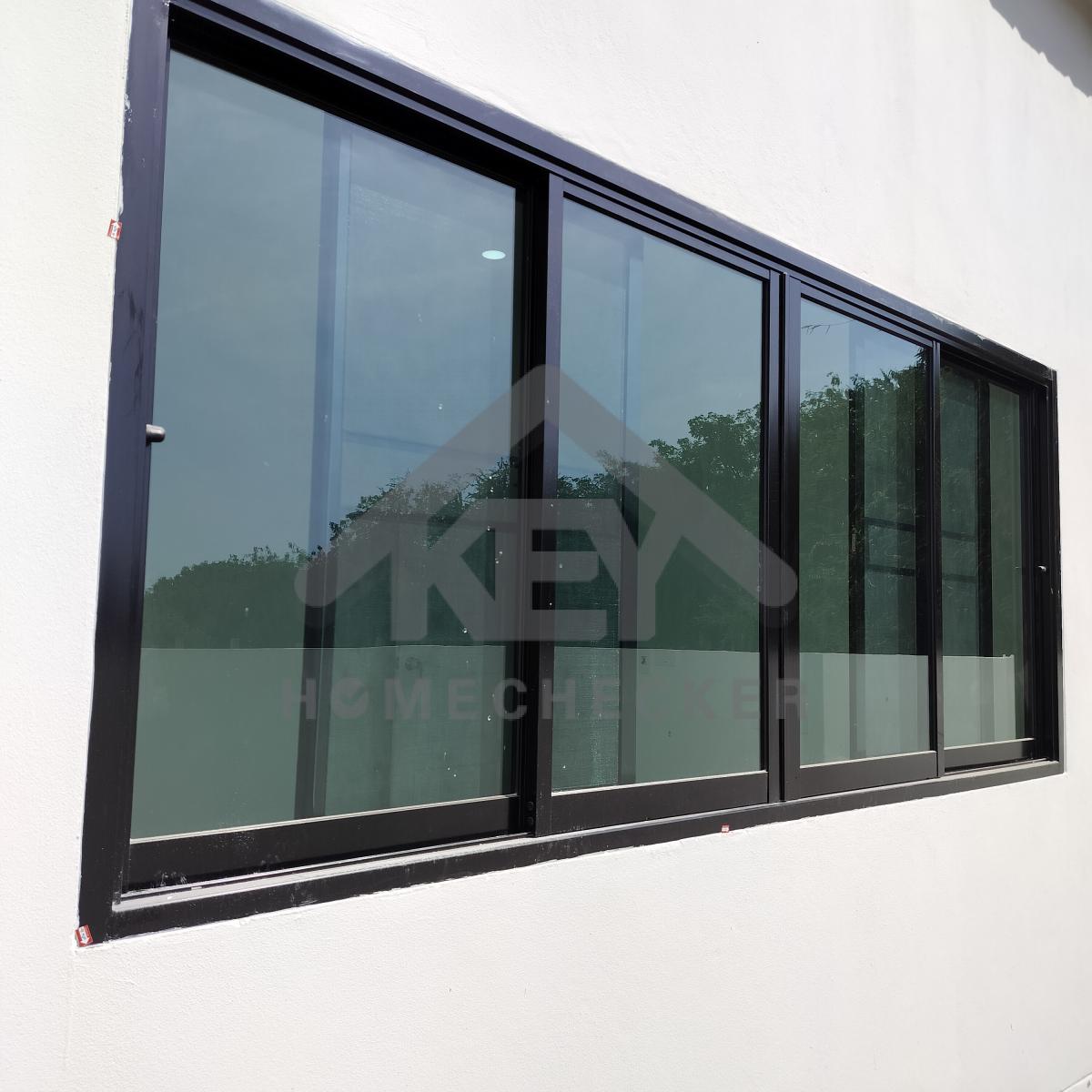

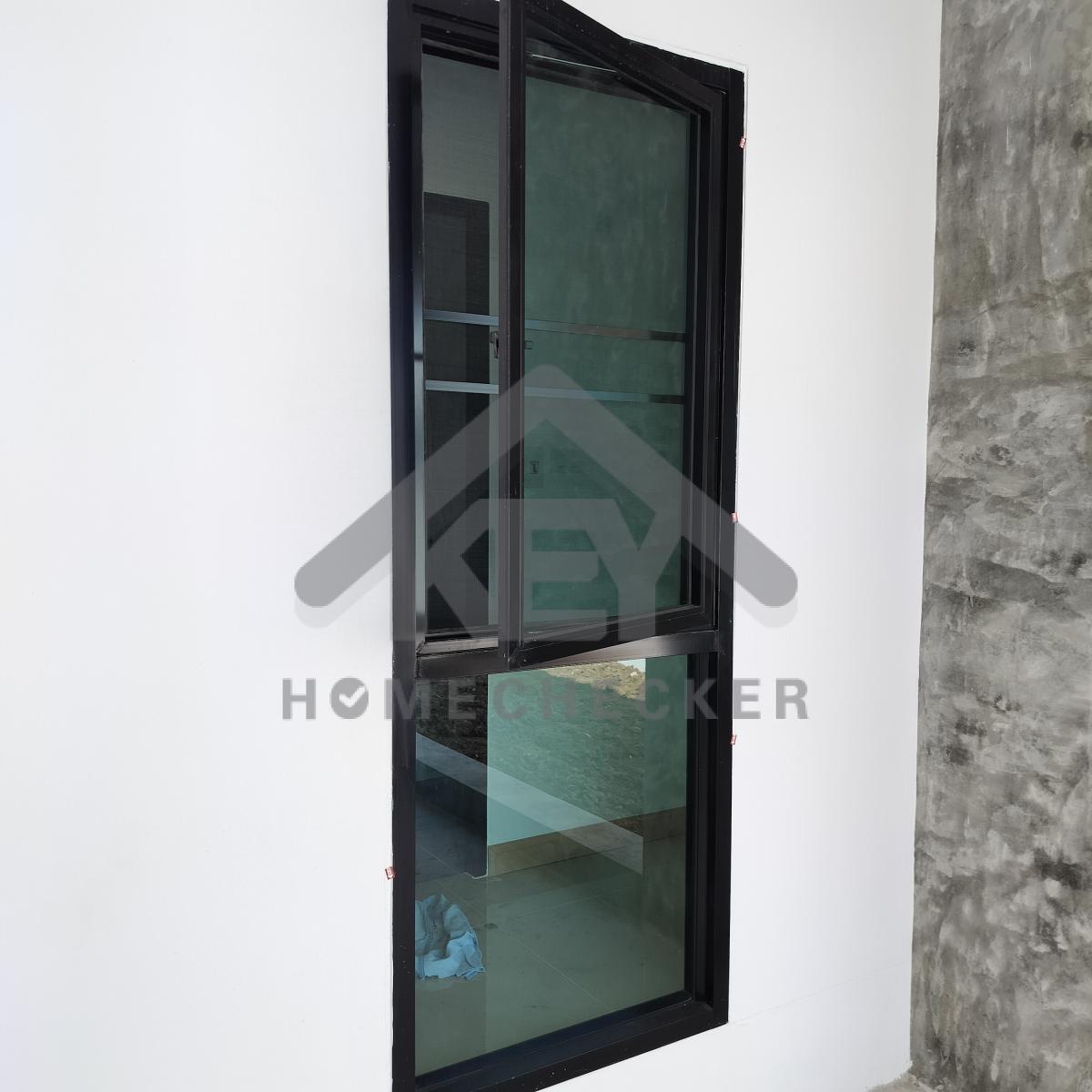

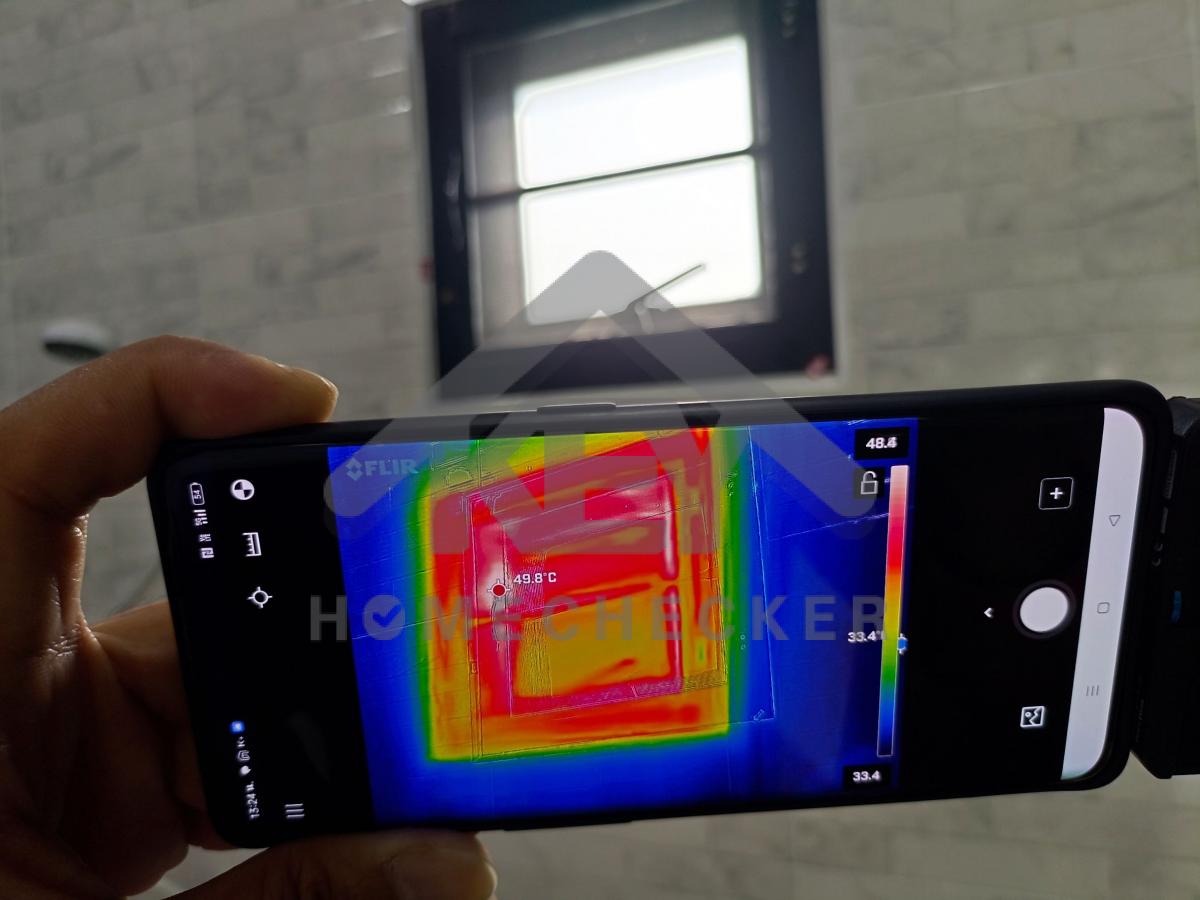

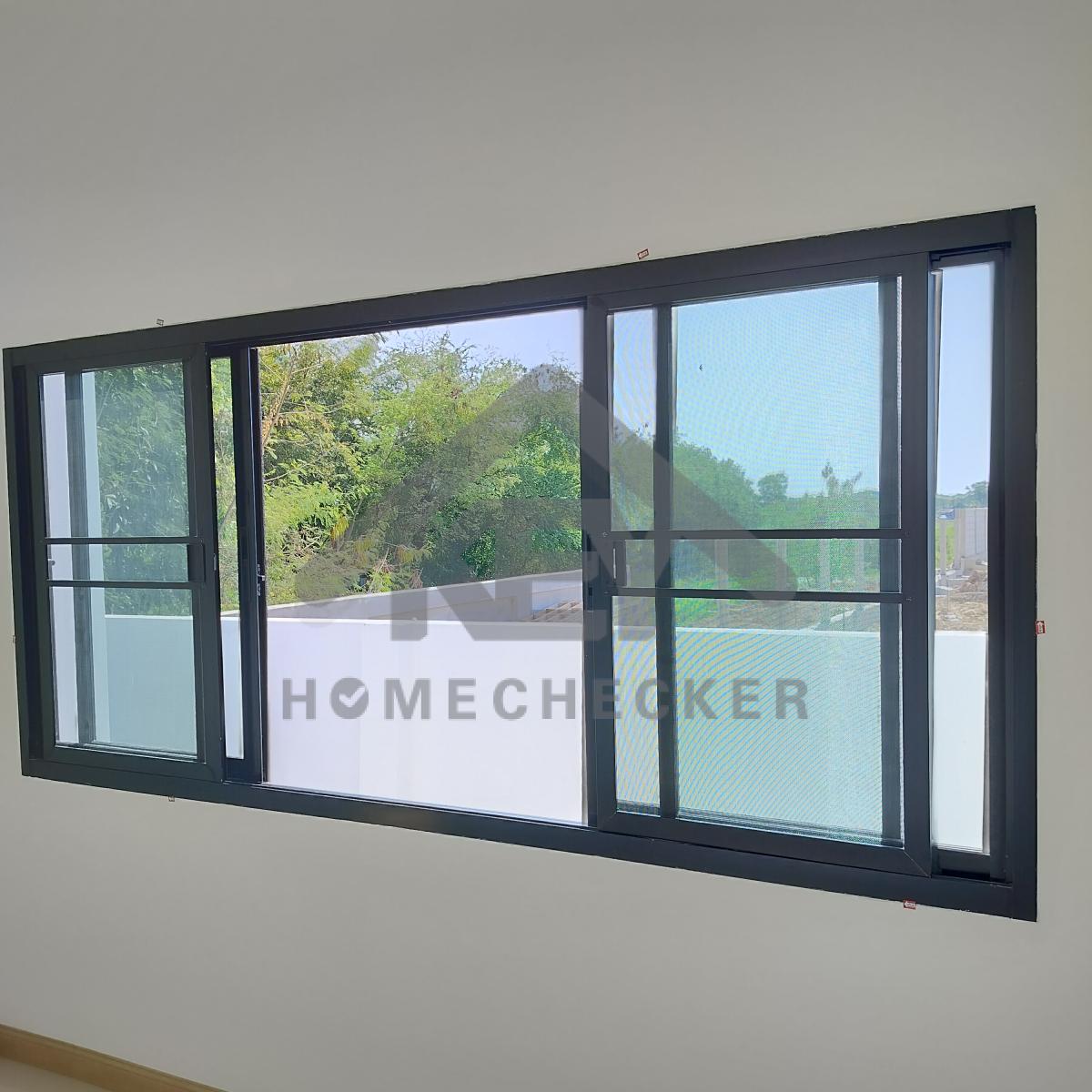

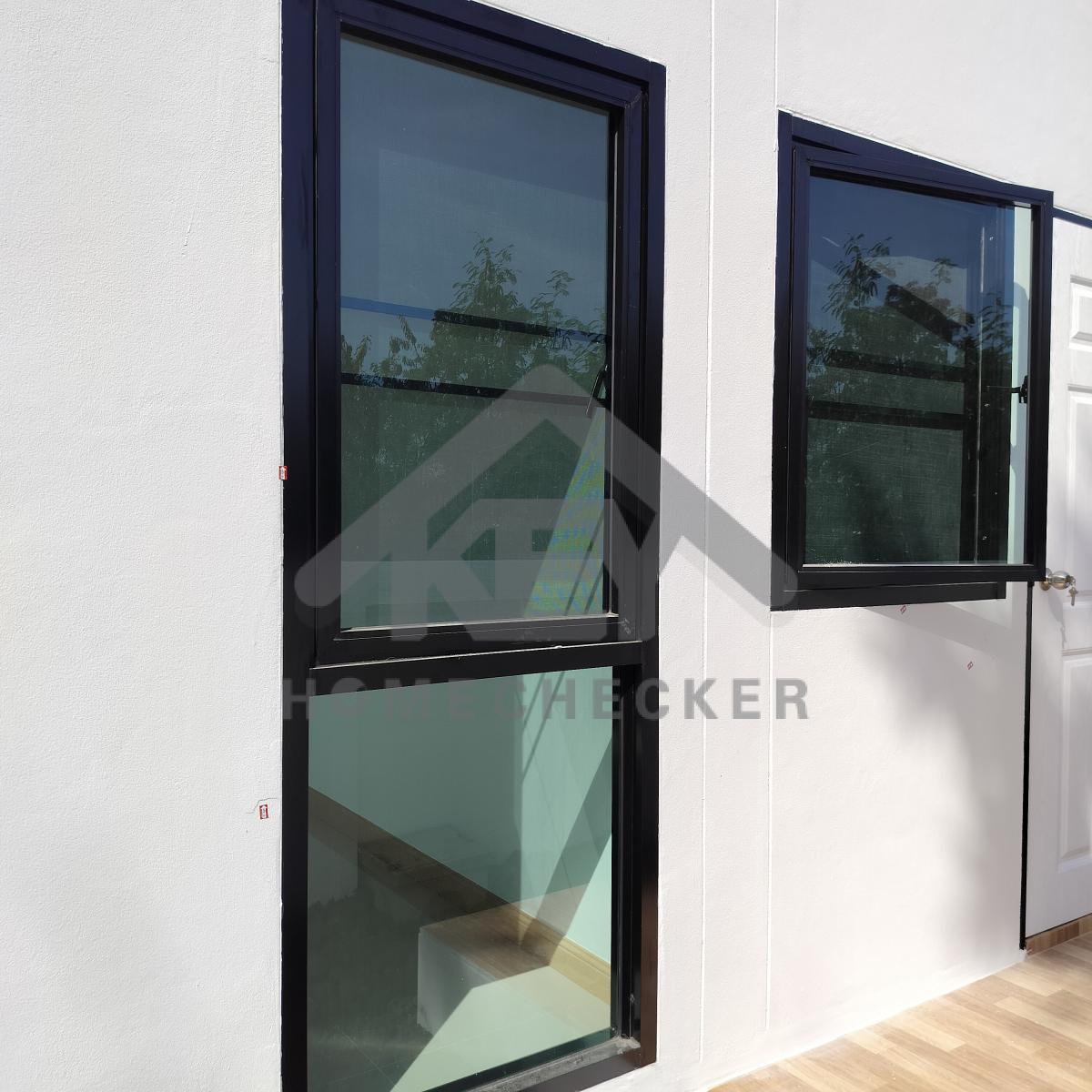

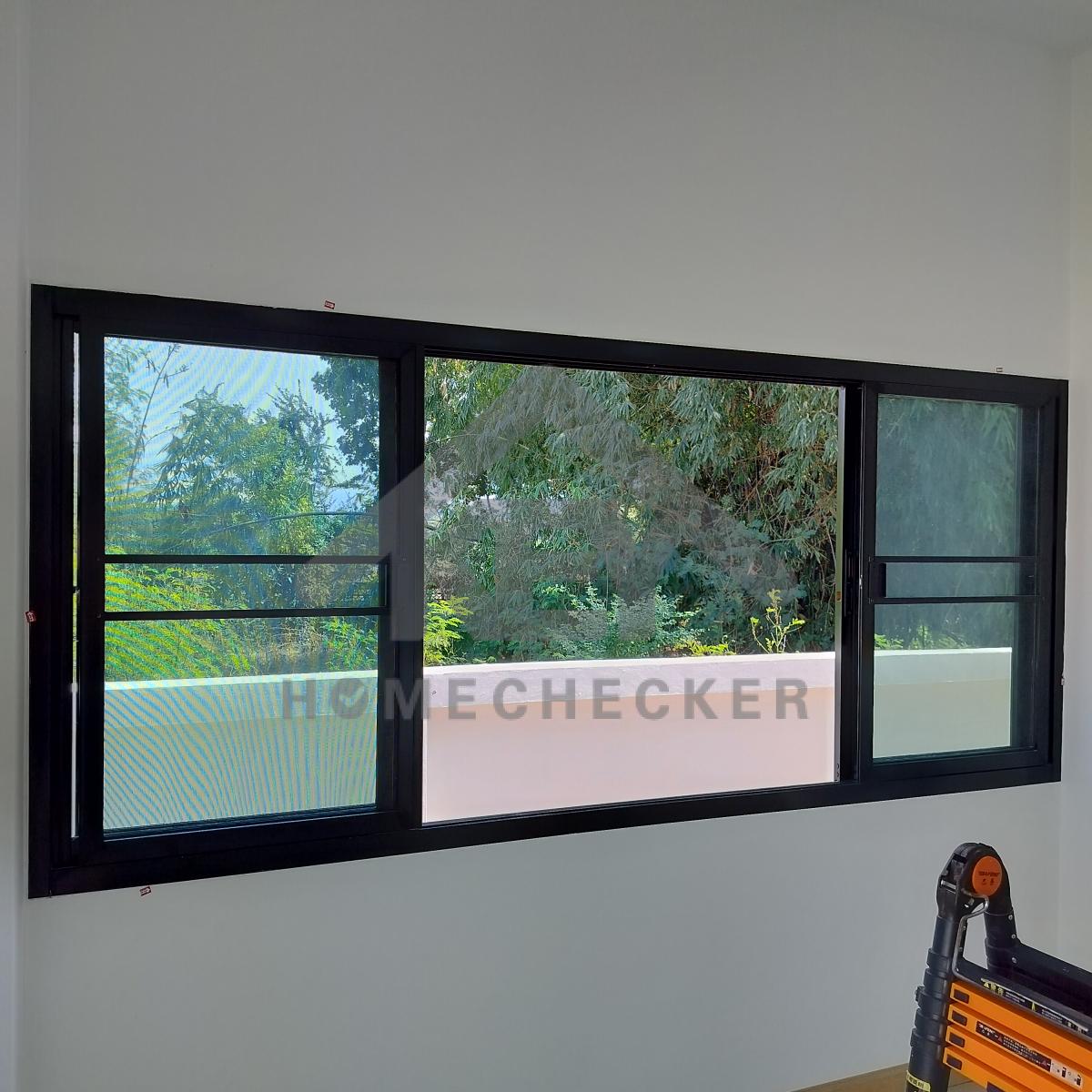

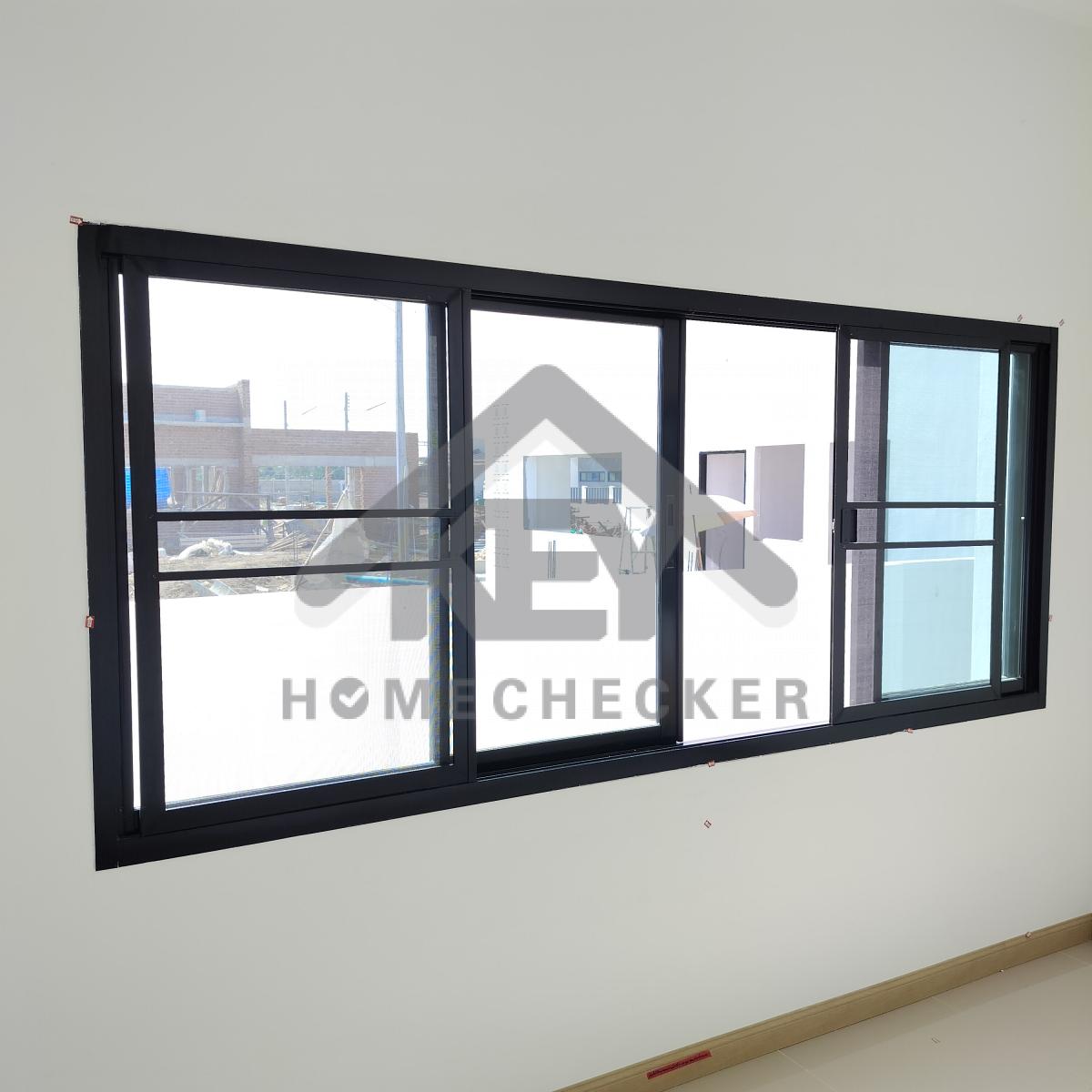

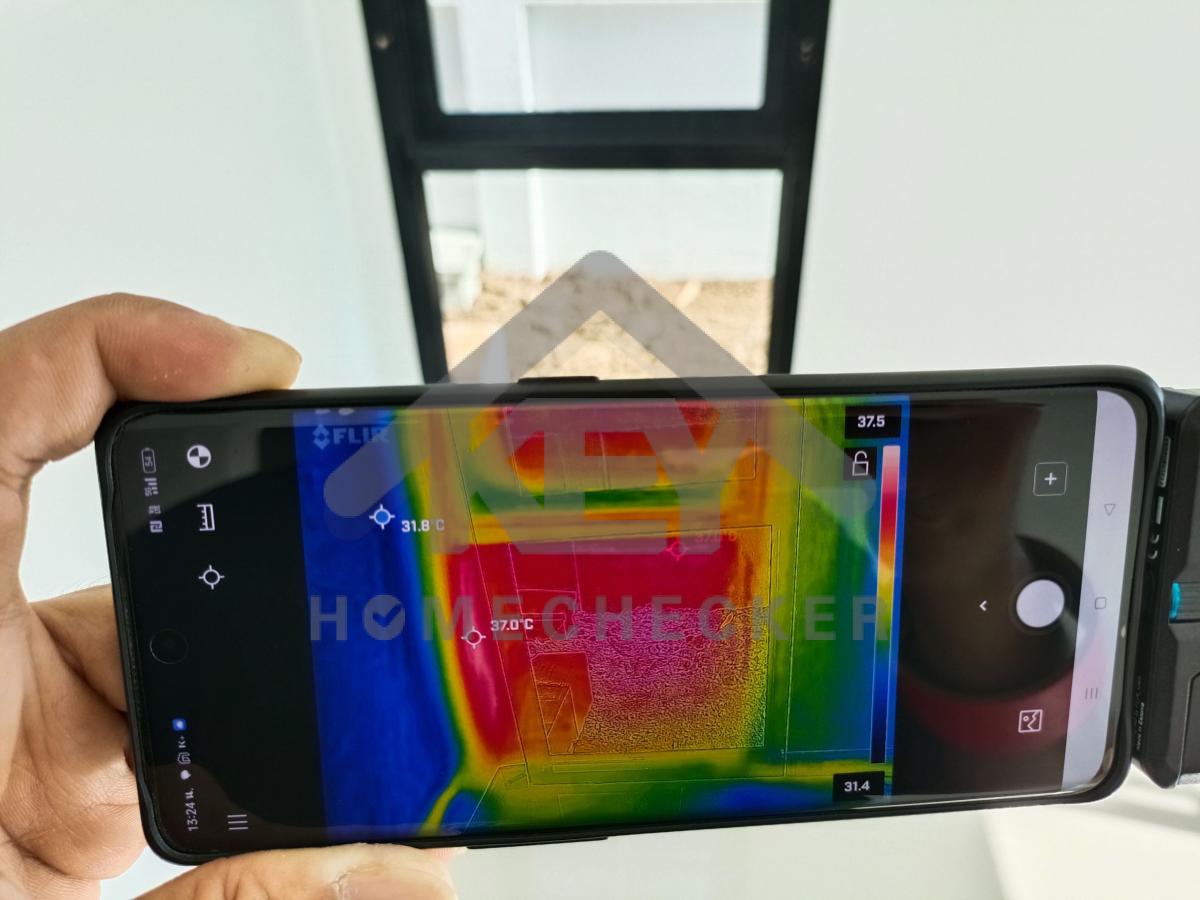

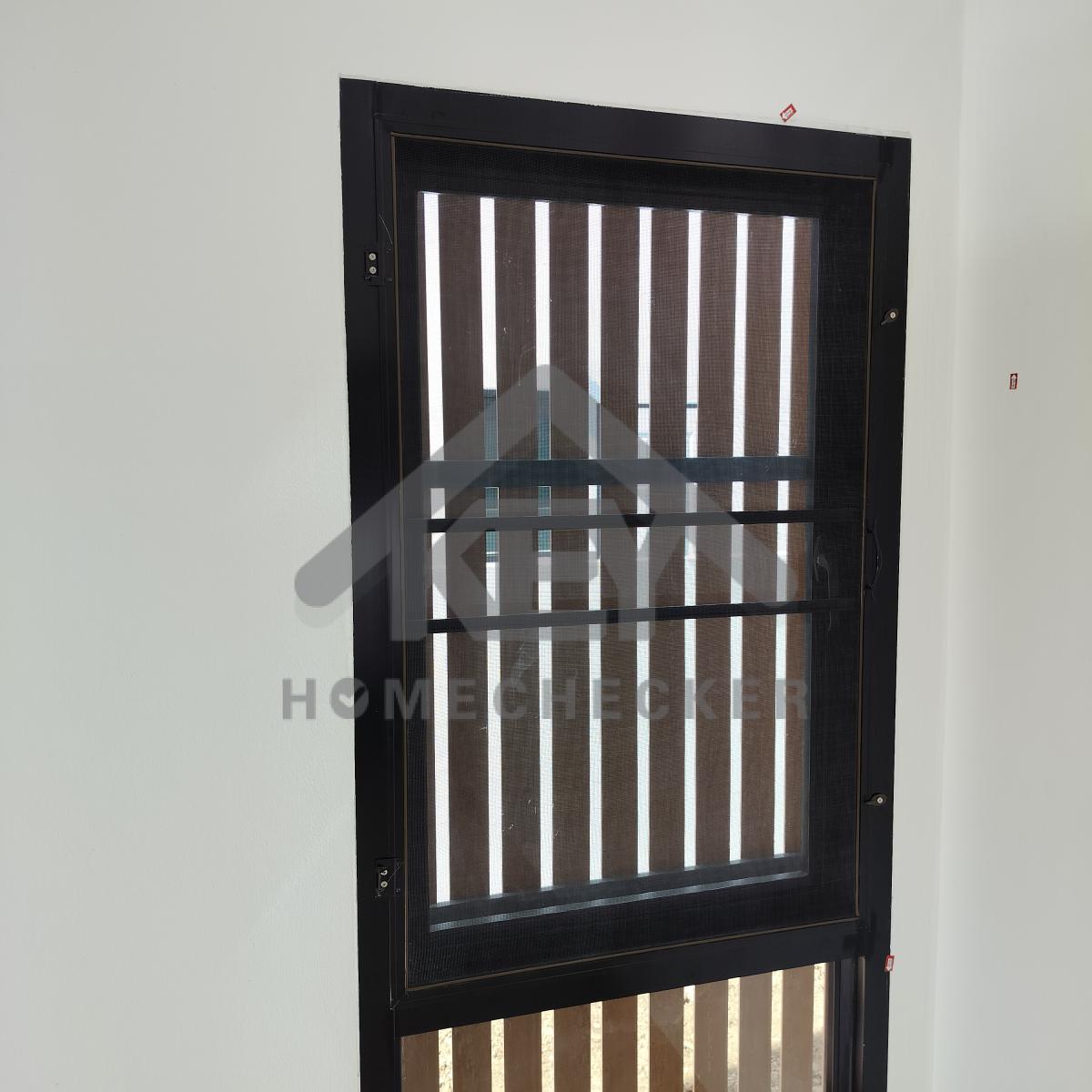

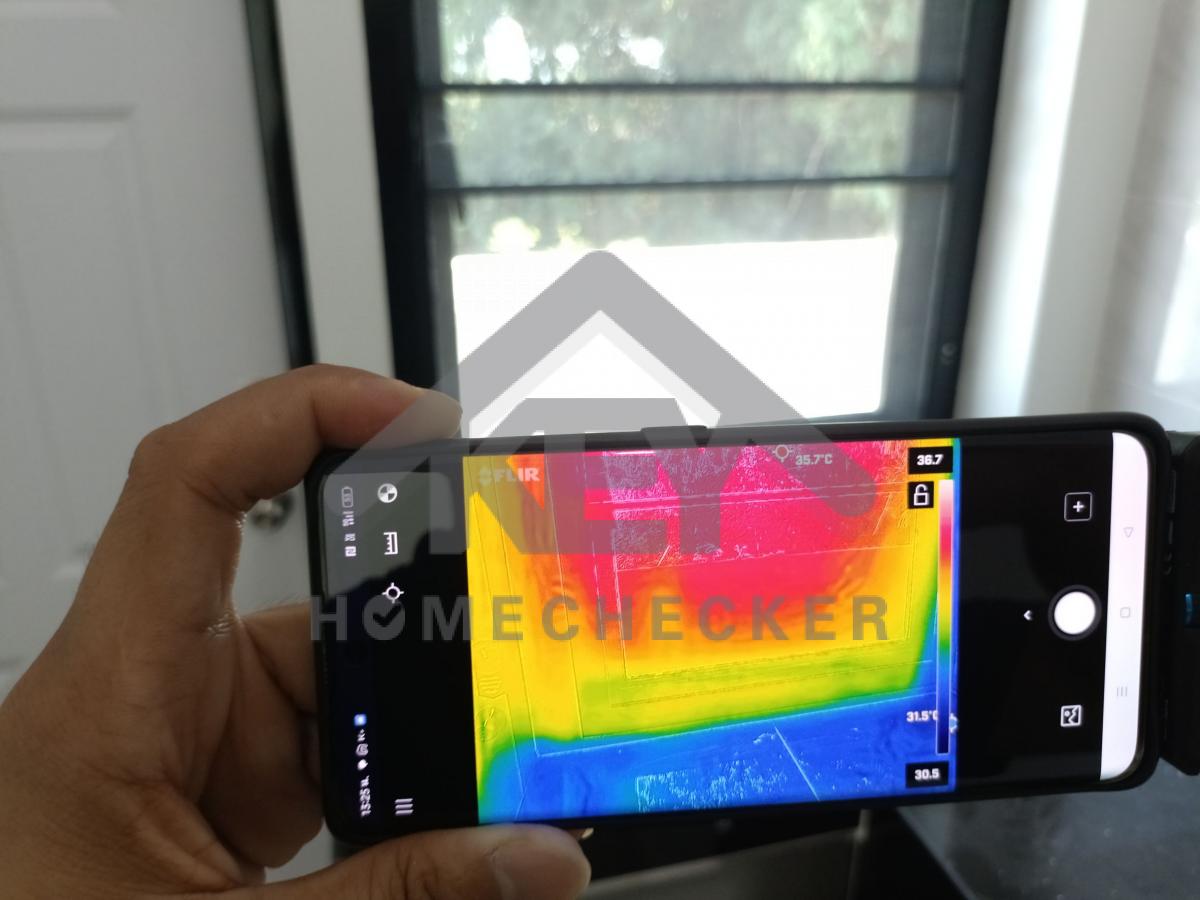

4. งานเทสน้ำ ประตูหน้าต่าง

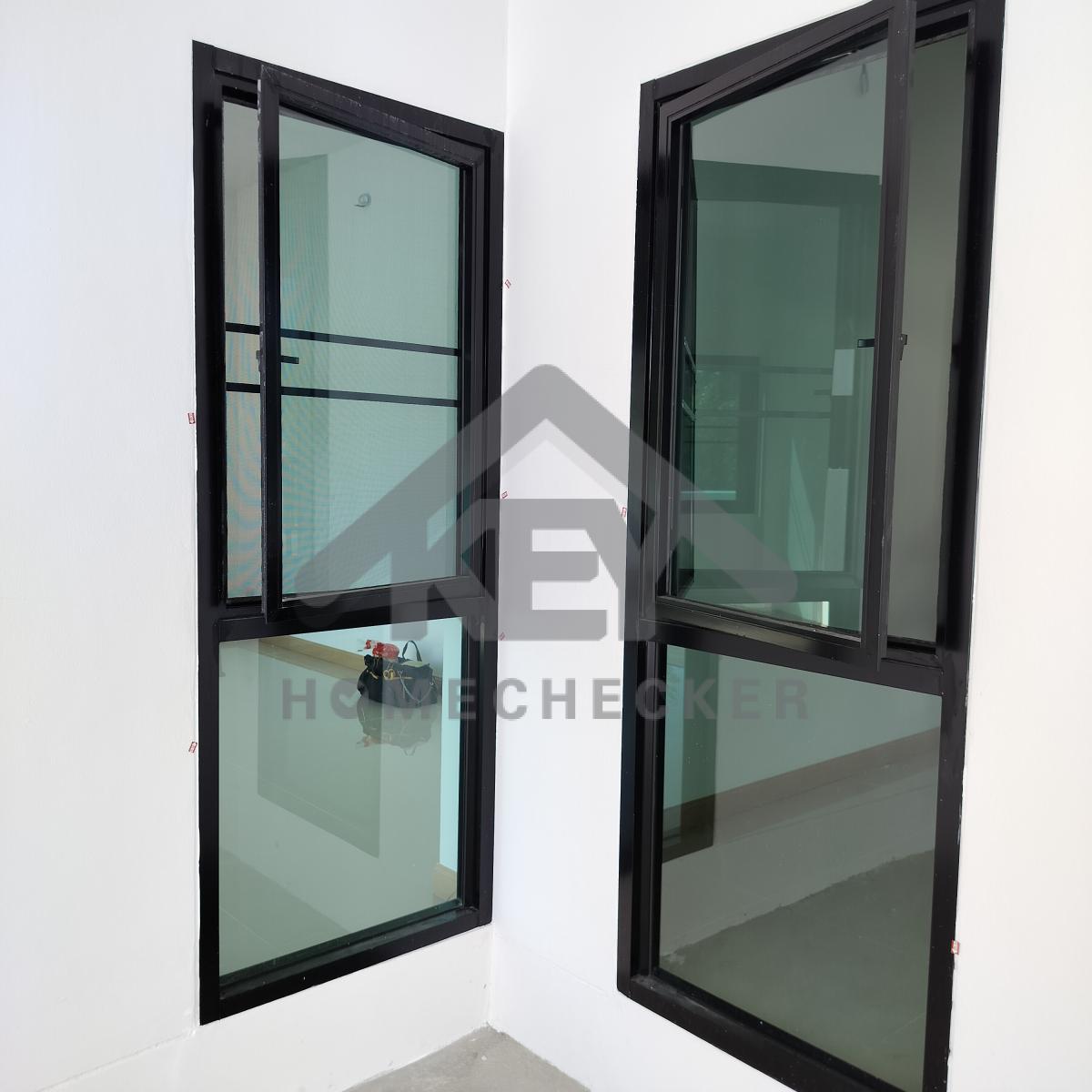

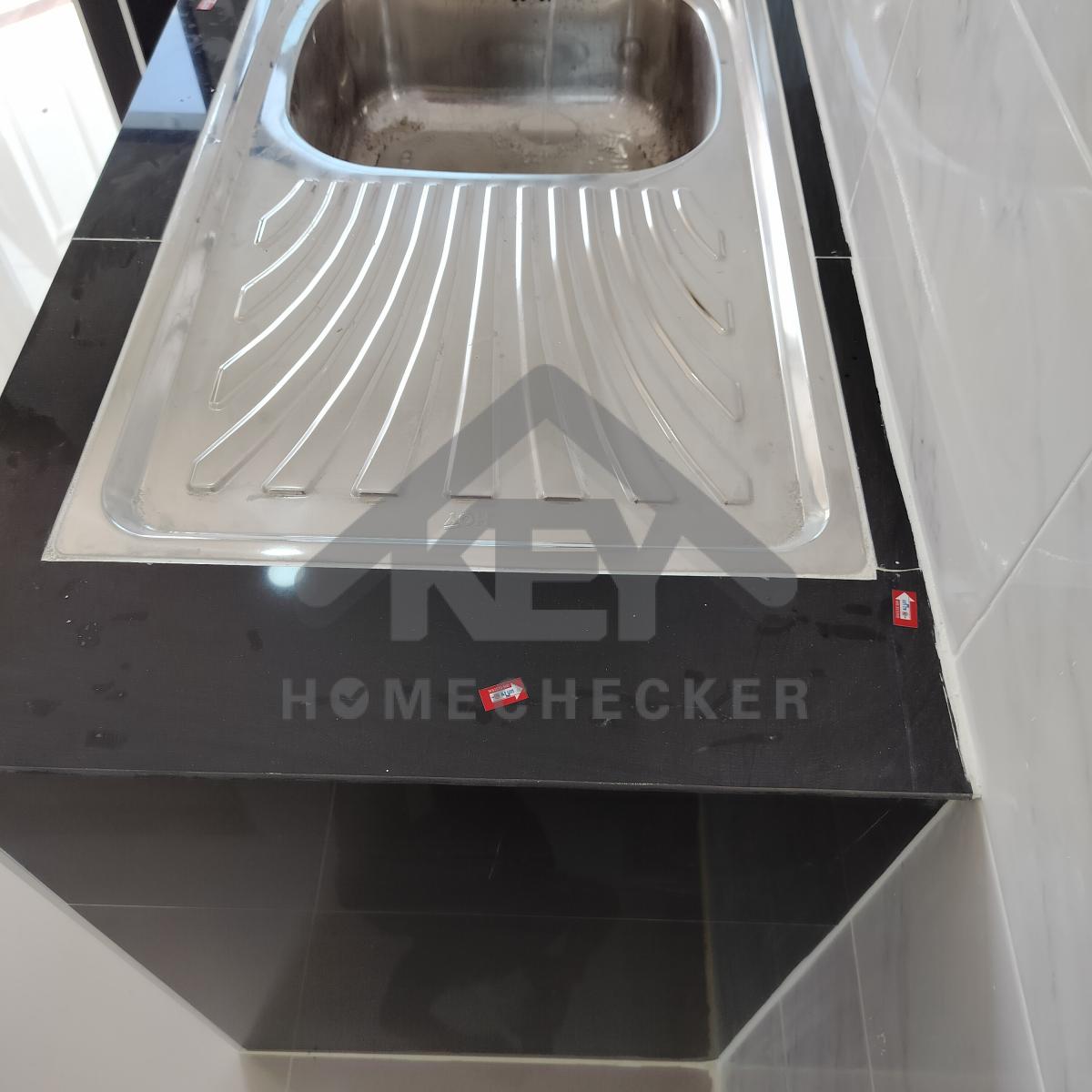

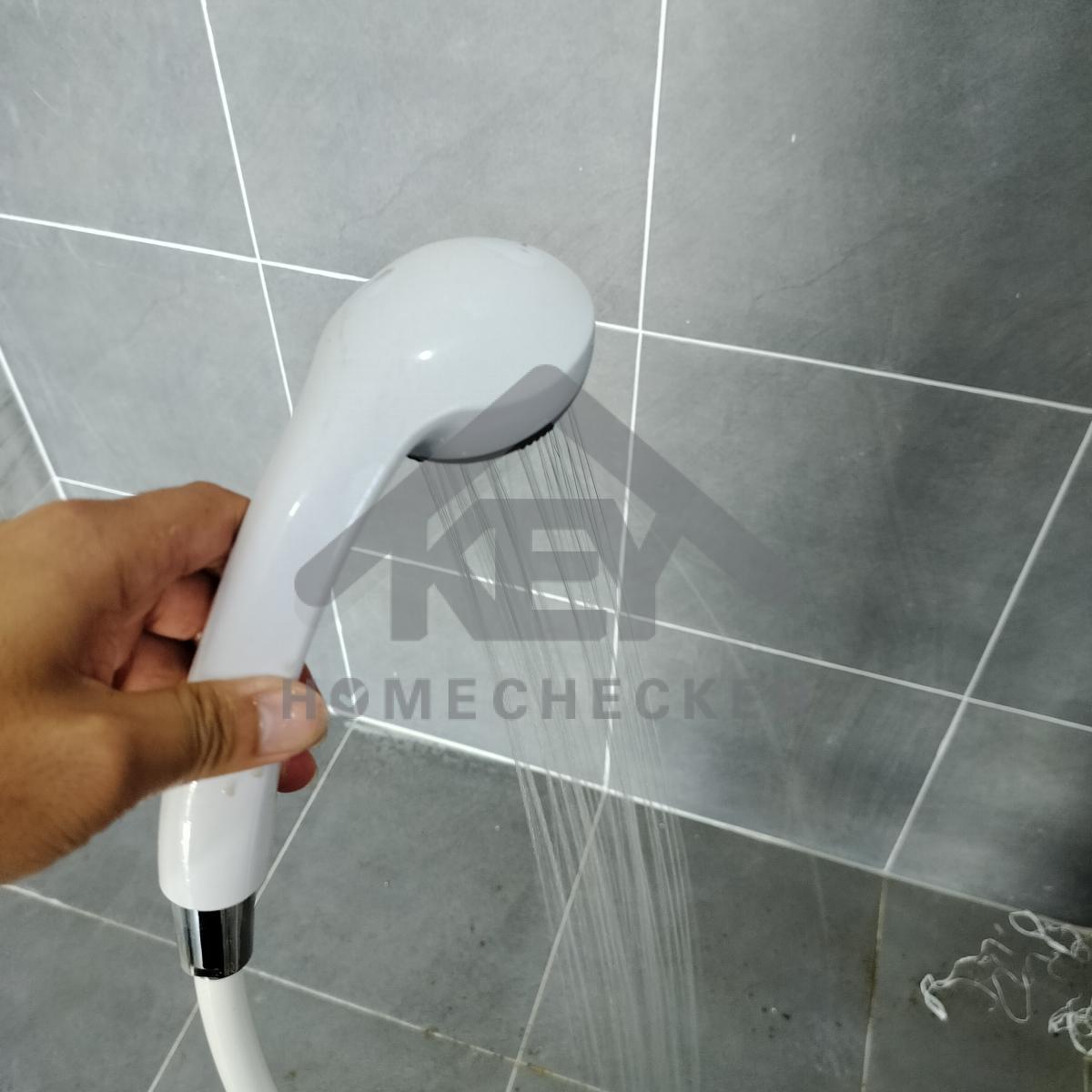

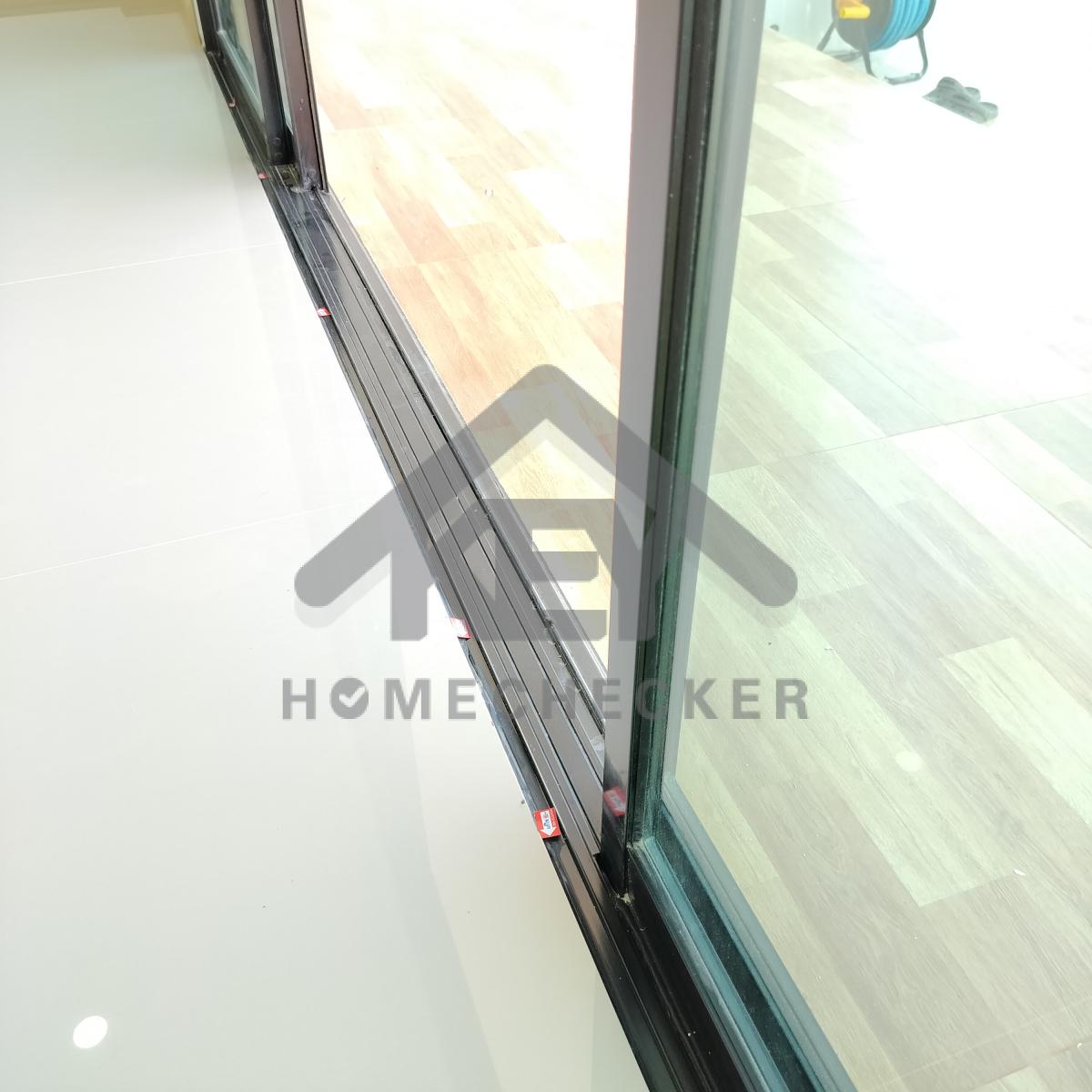

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

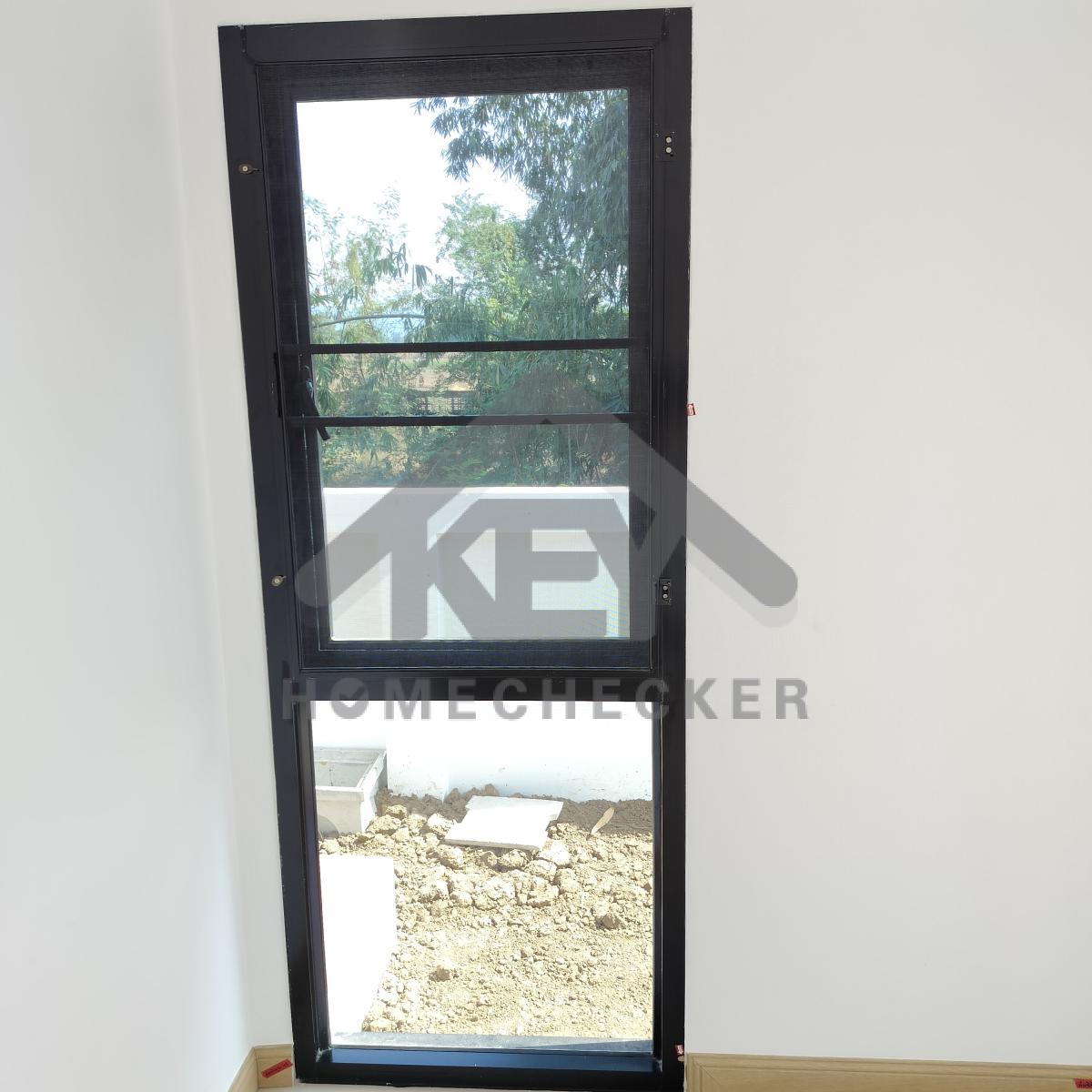

งานเรียบร้อยดี

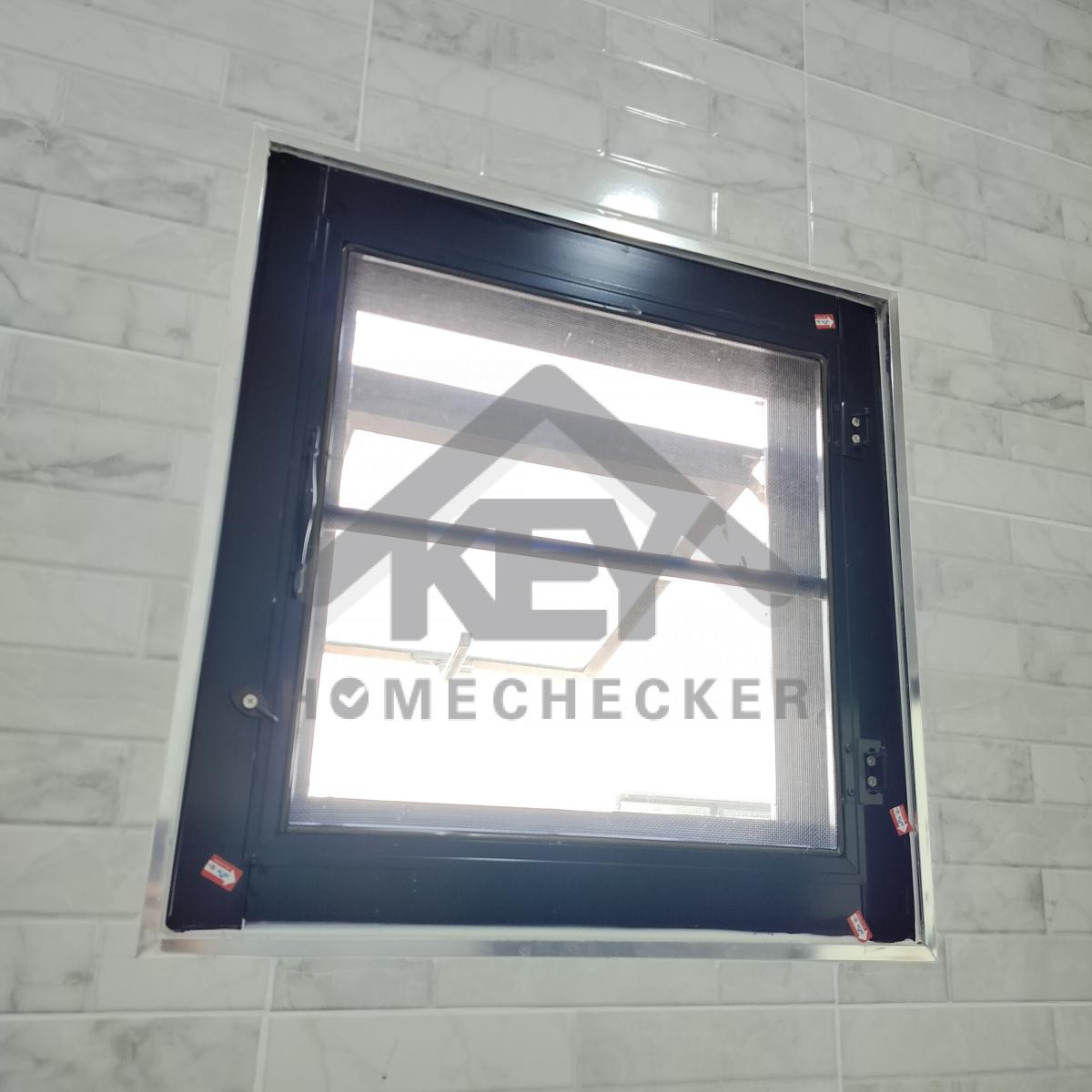

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
5. งานไฟฟ้าและระบบความปลอดภัย

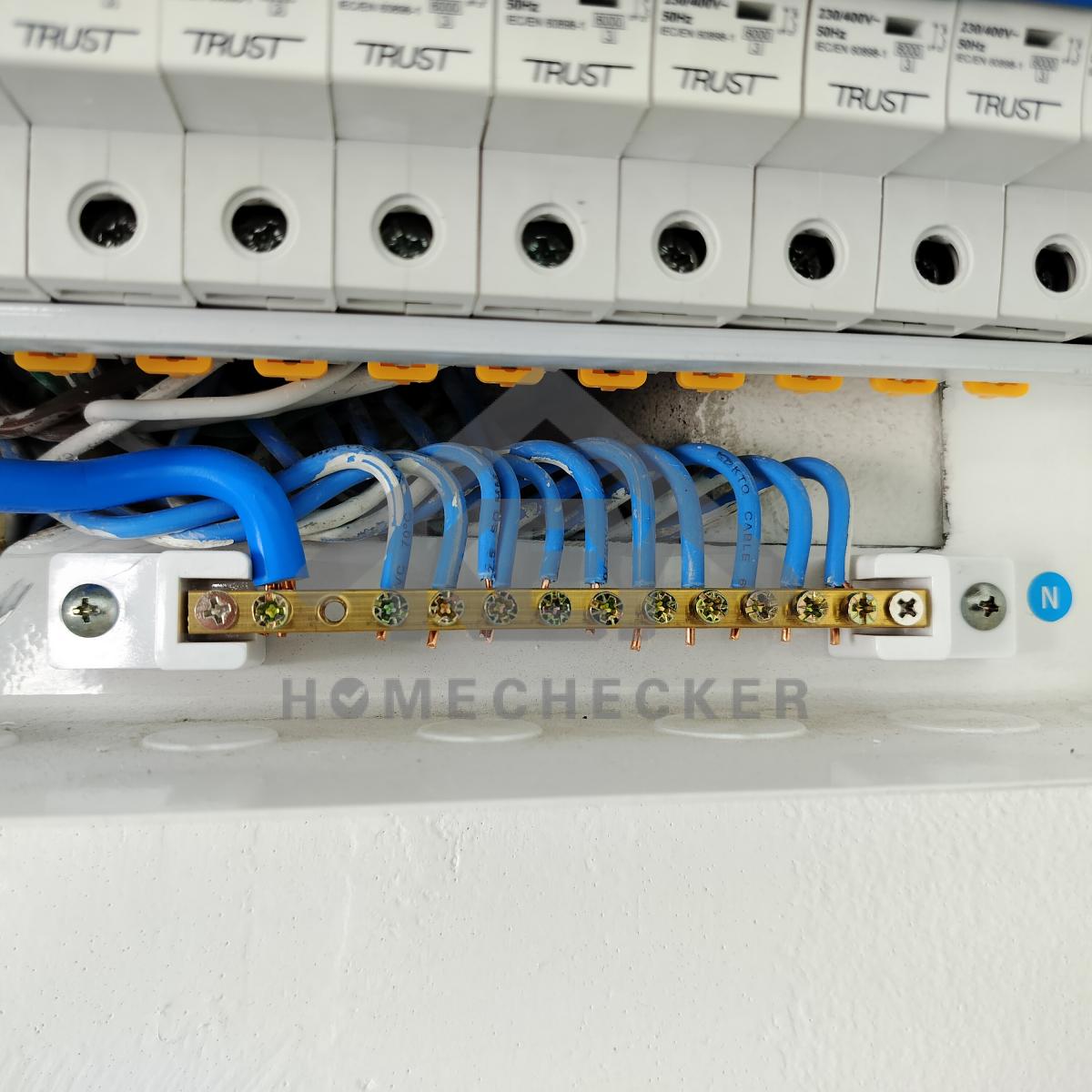

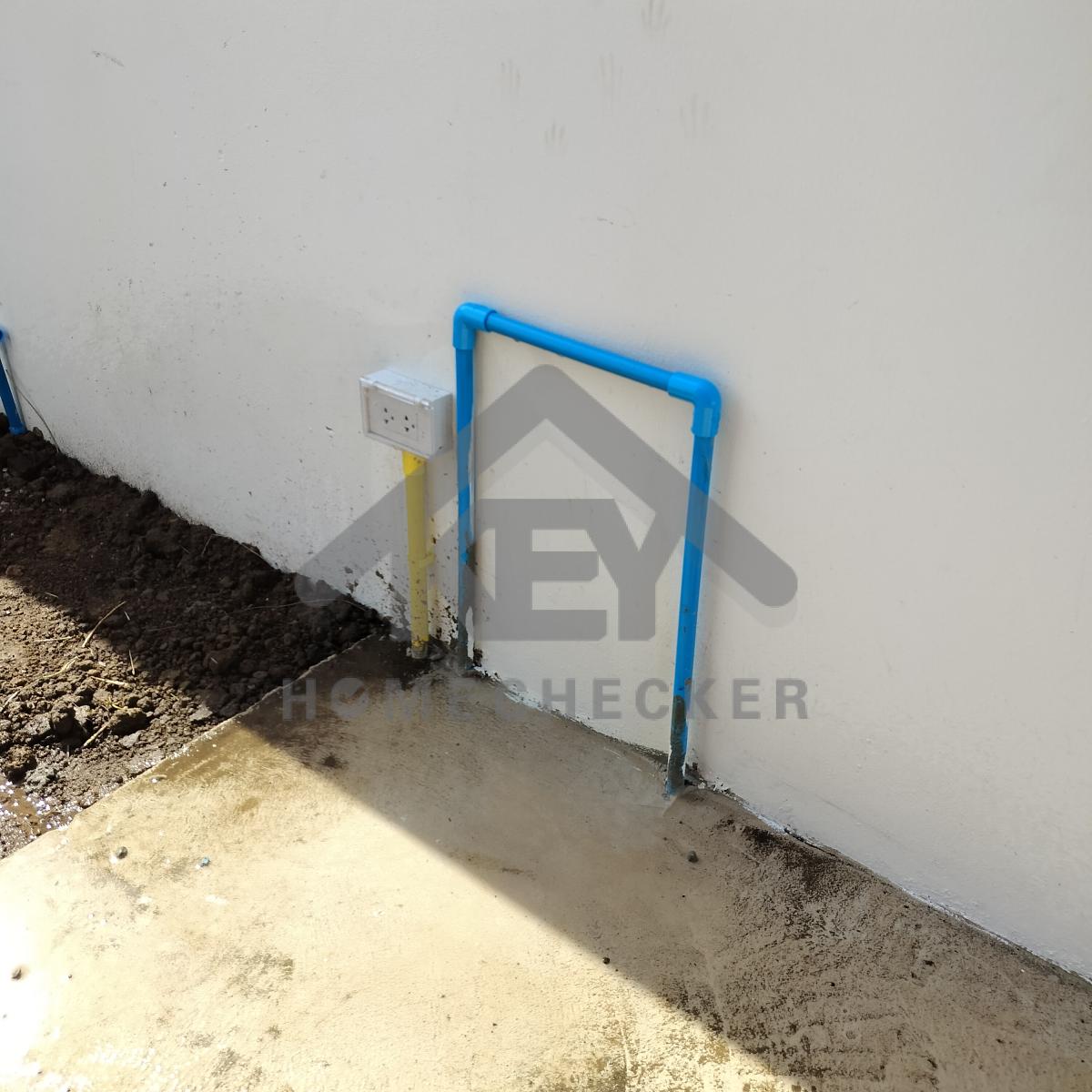

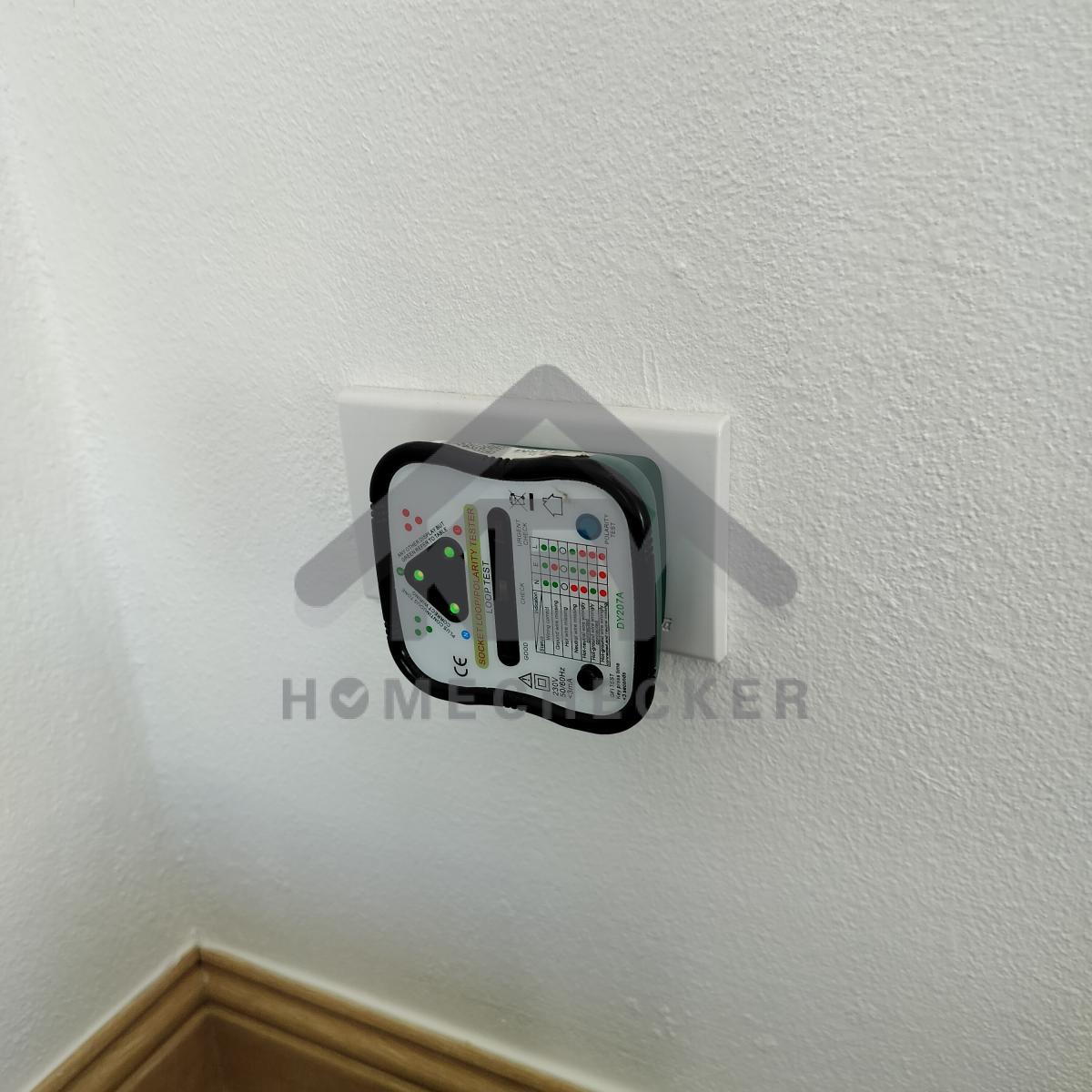

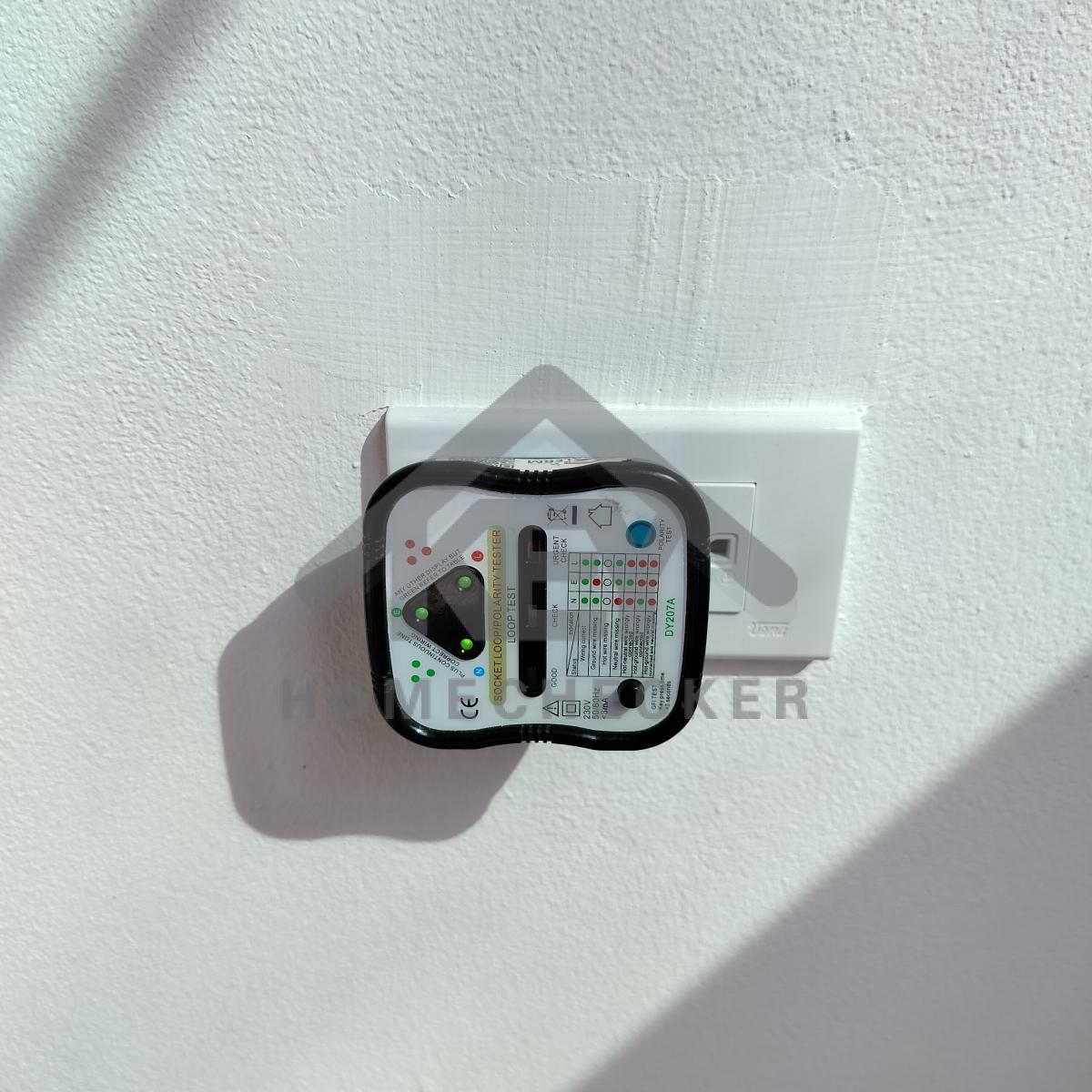

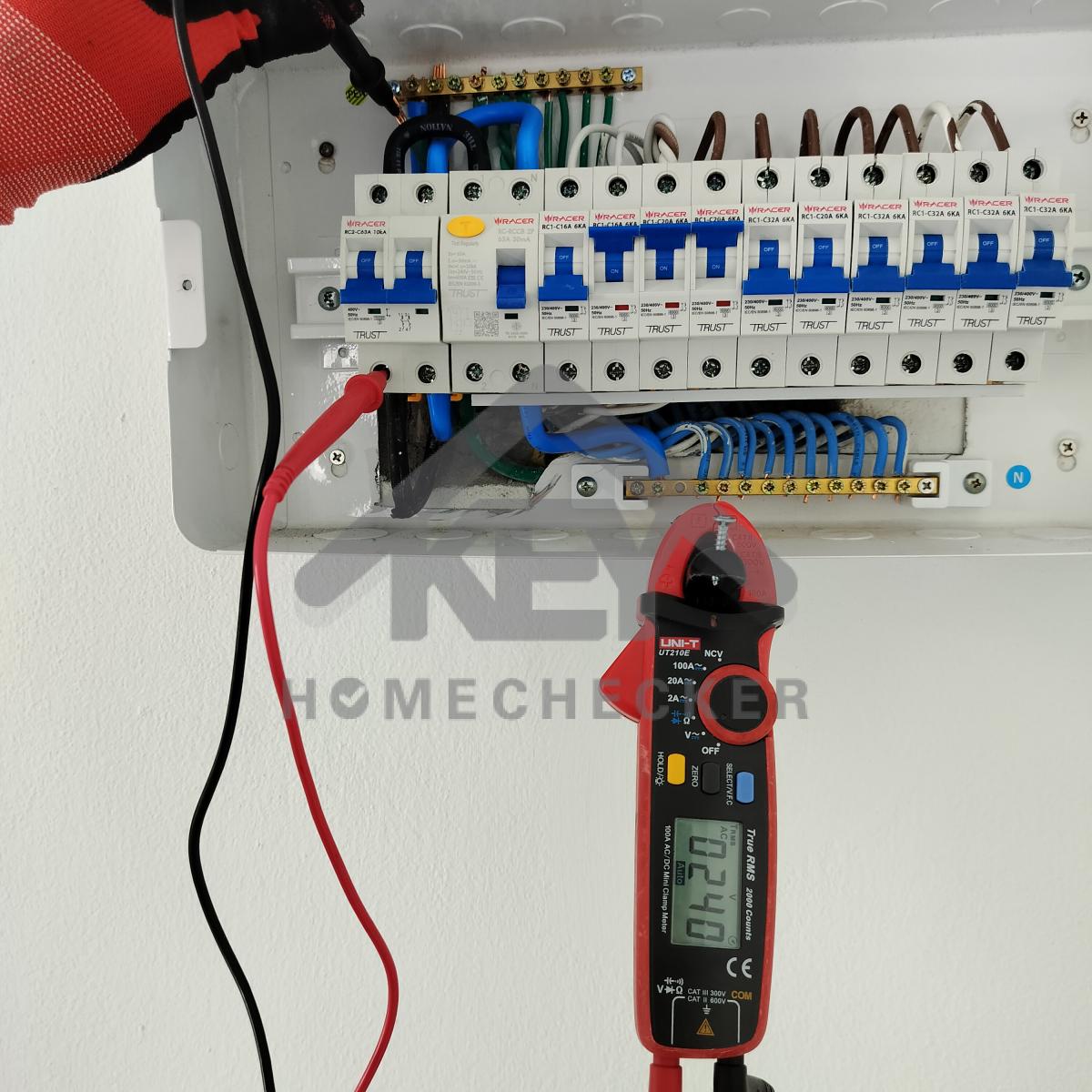

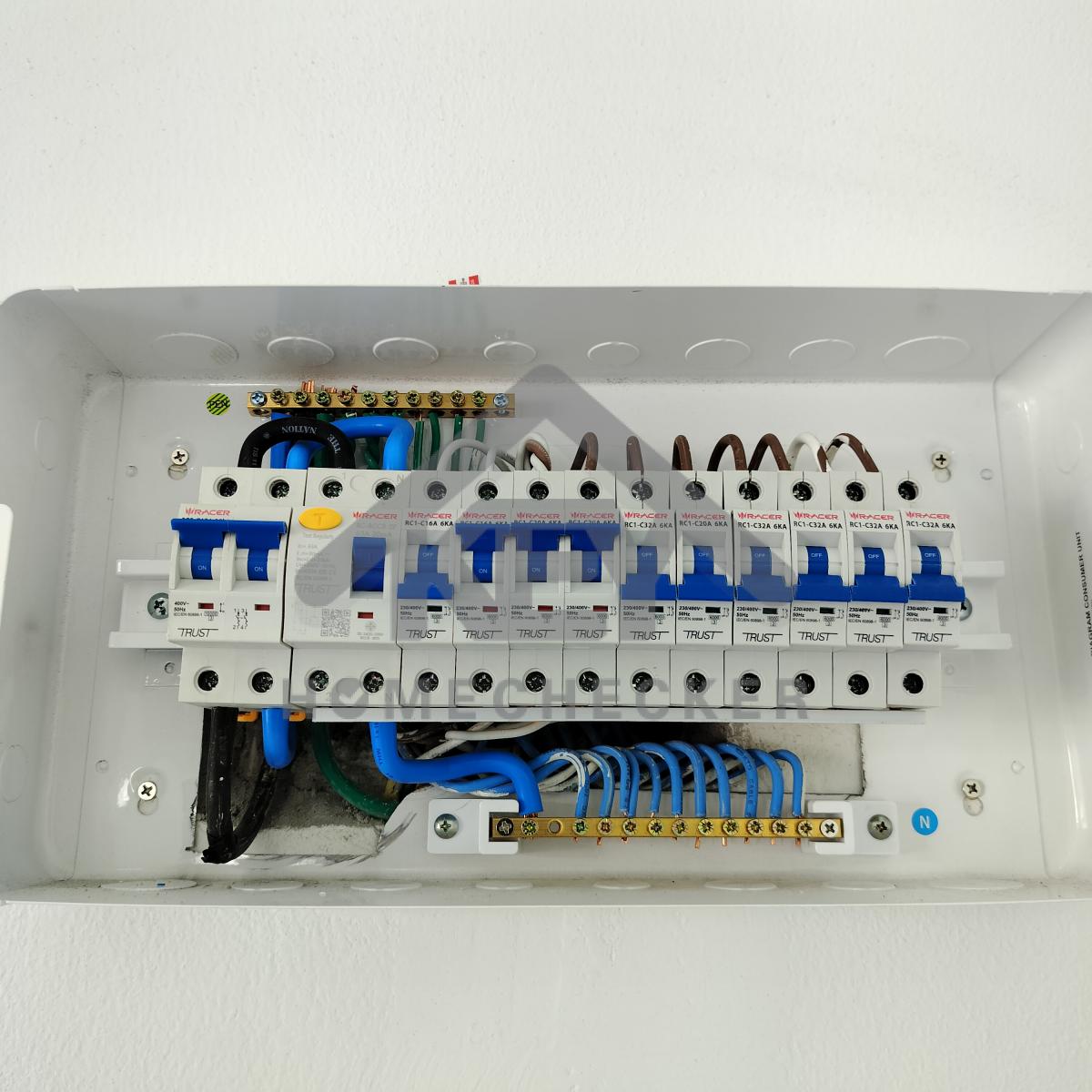

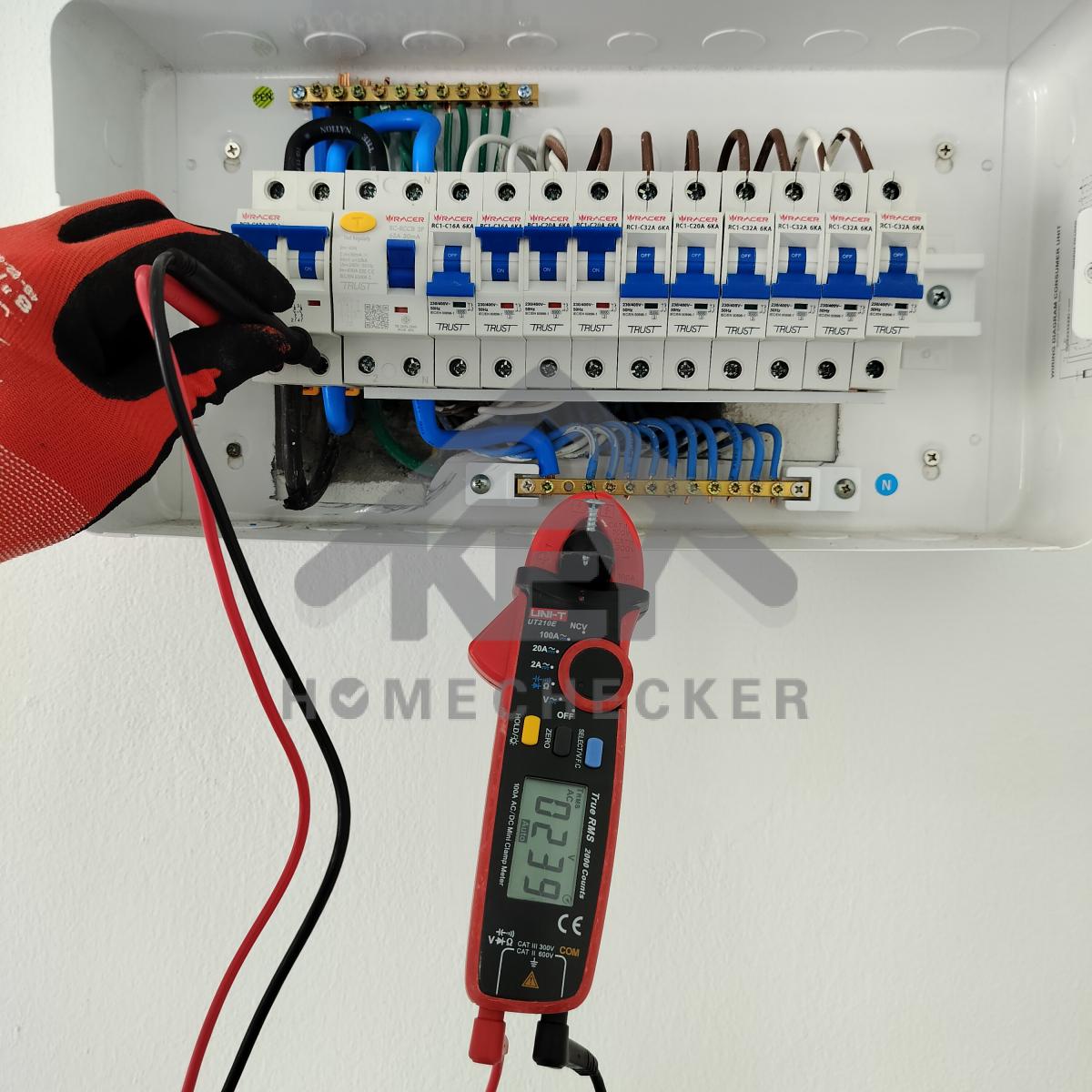

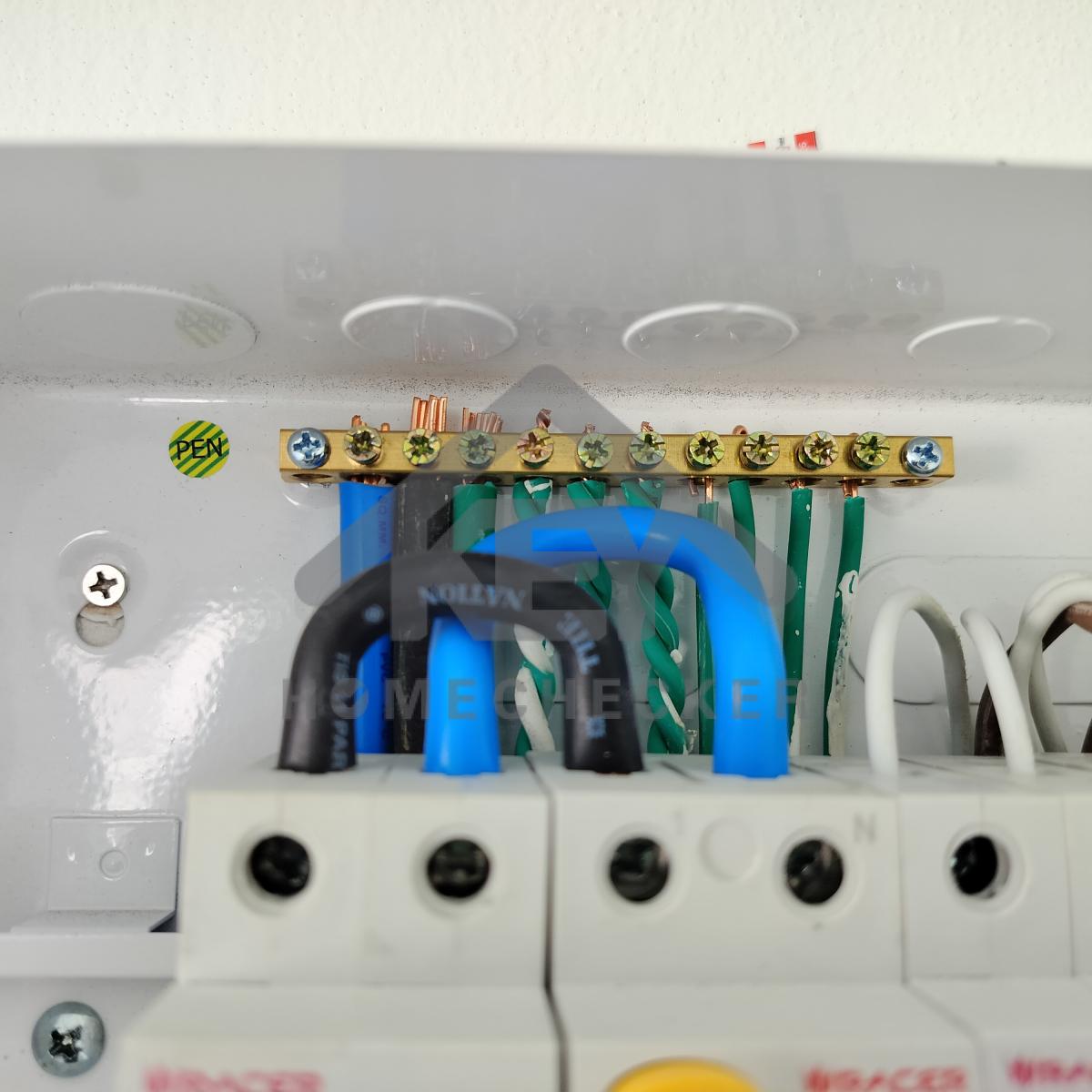

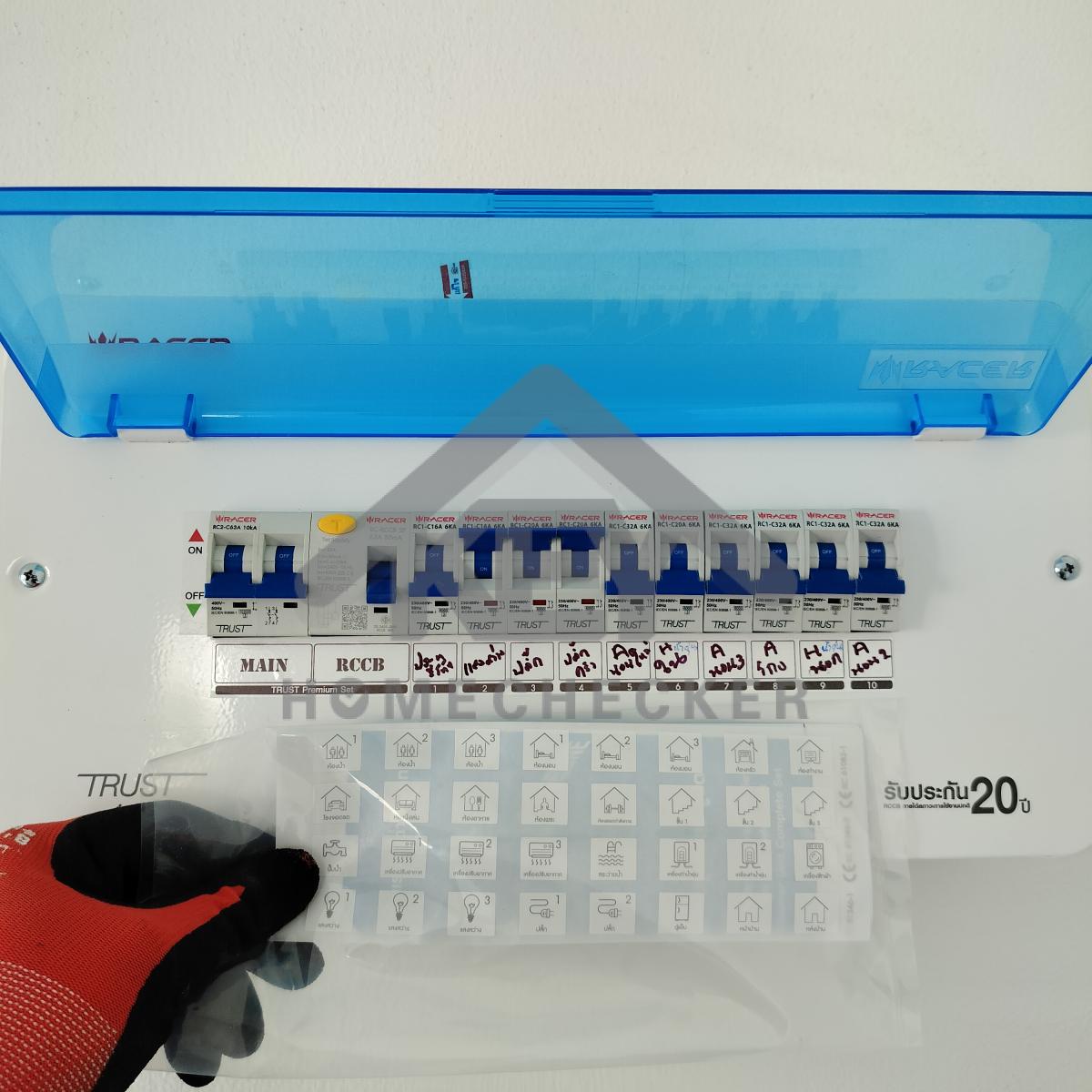

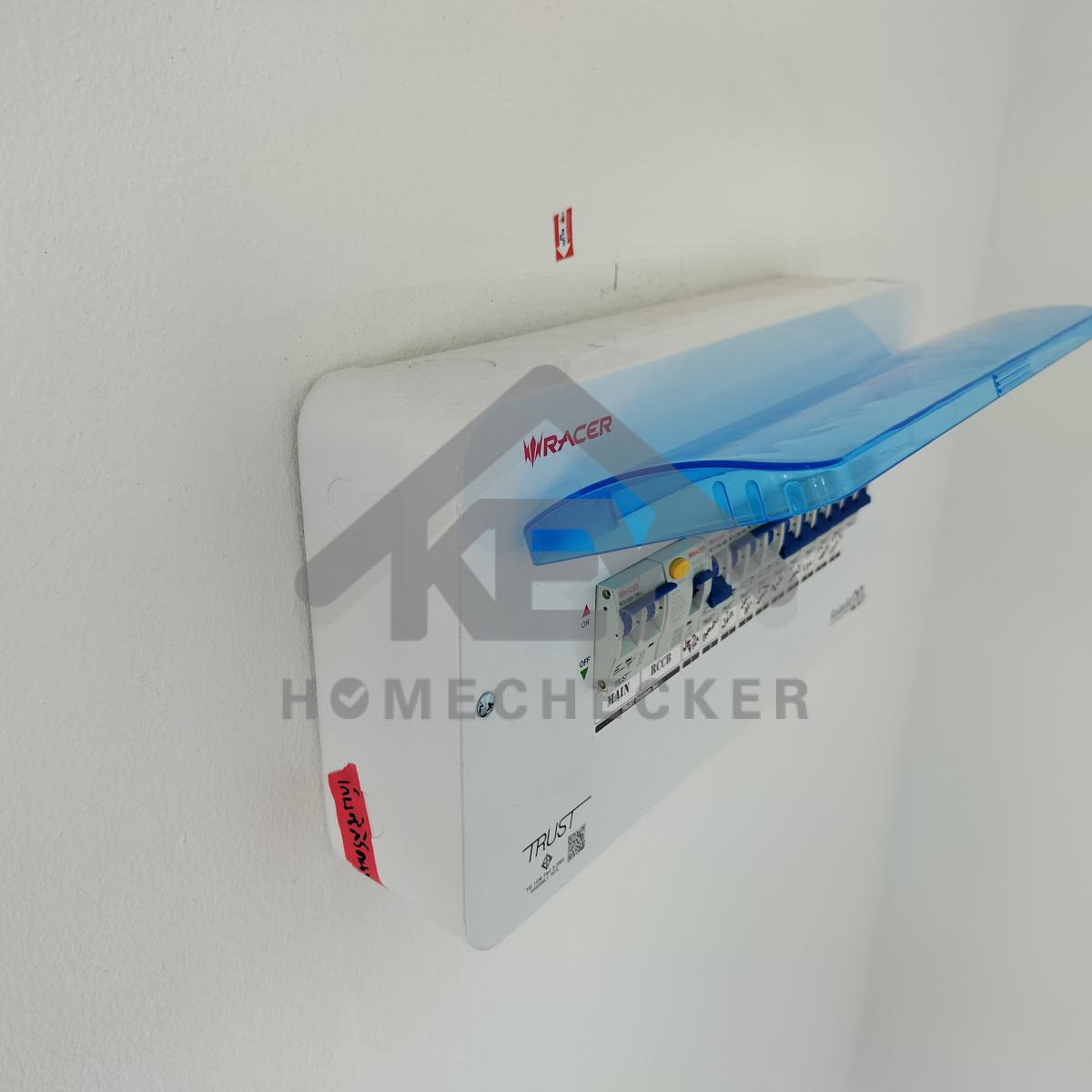

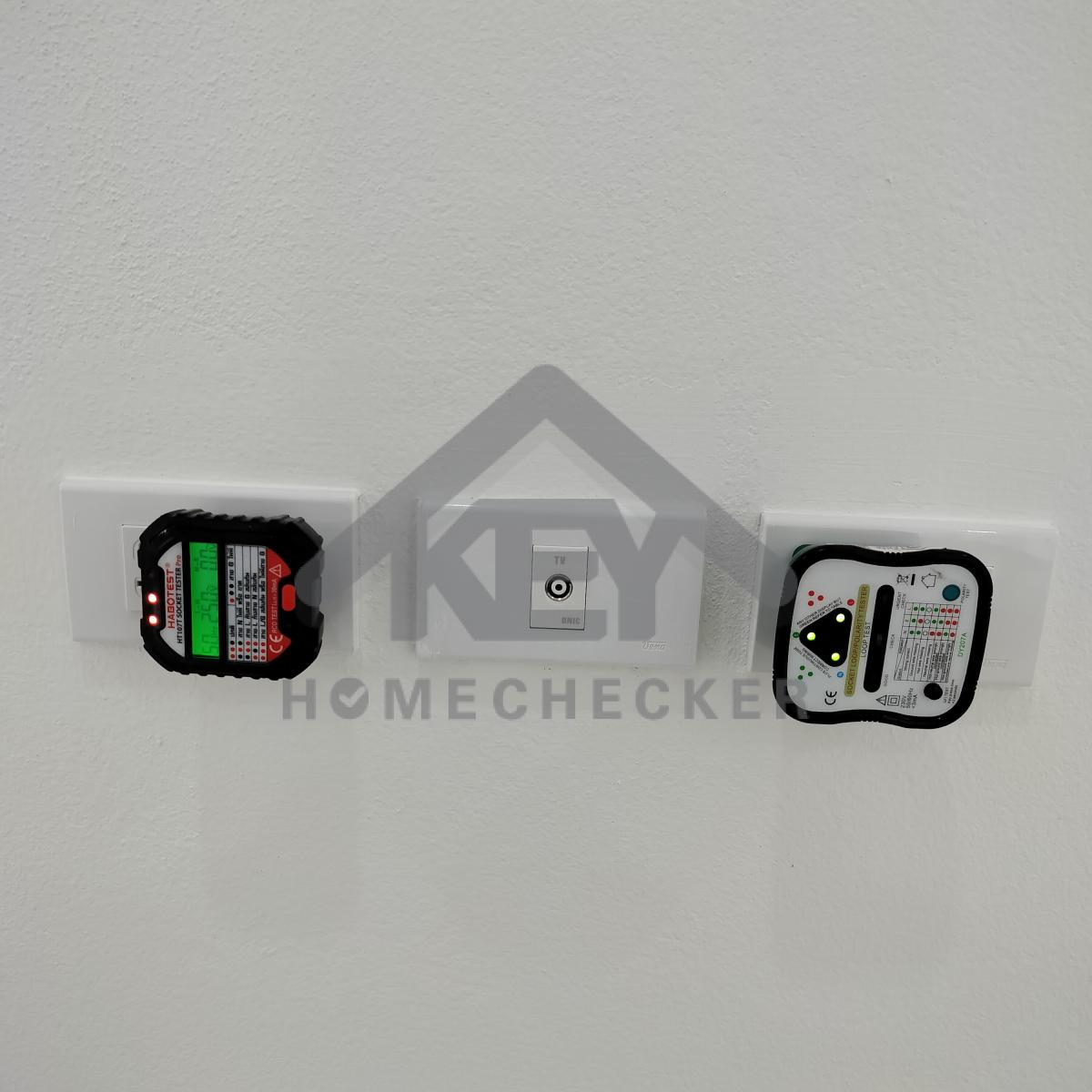

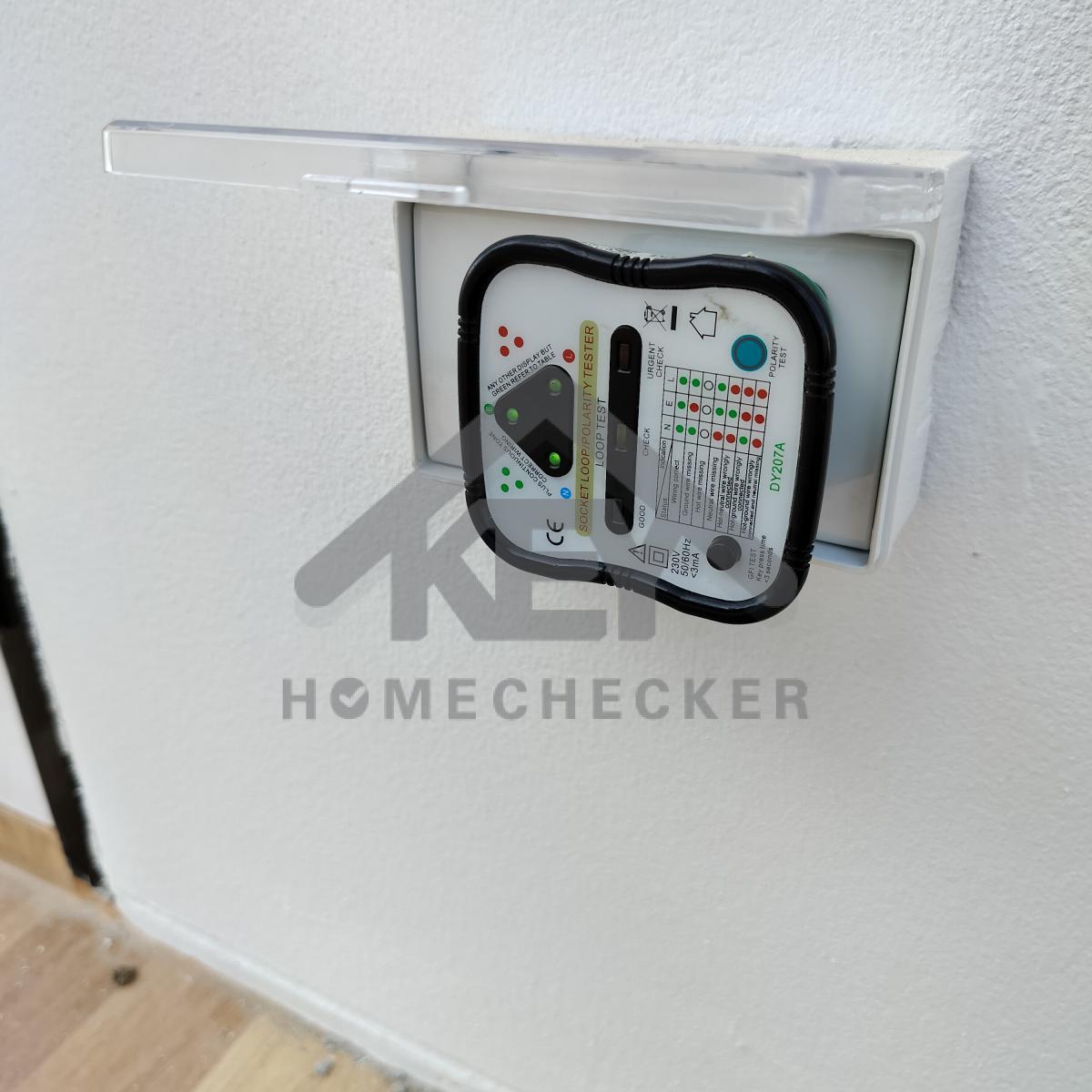

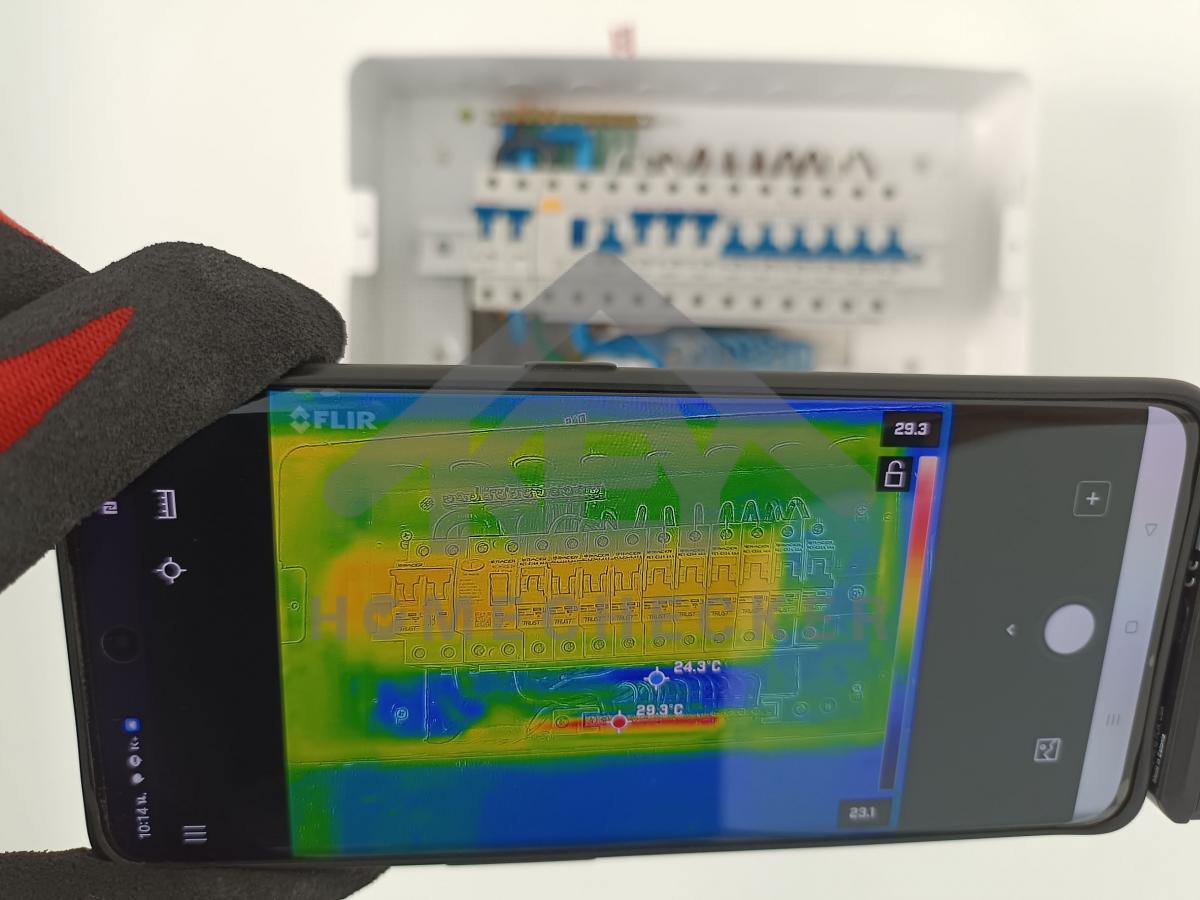

ใช้สติ๊กเกอร์แปะแผงเบรกเกอร์ให้เรียบร้อย

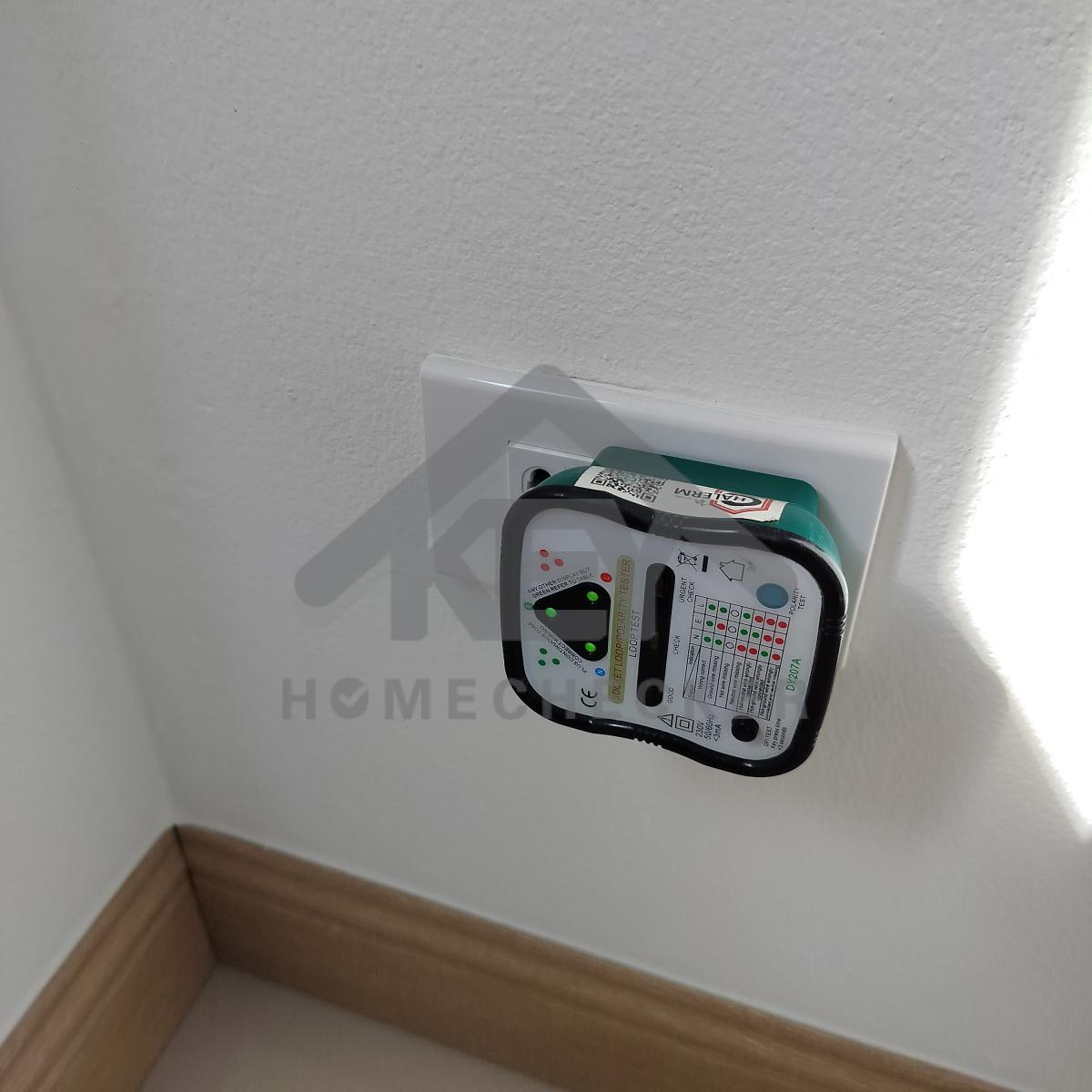

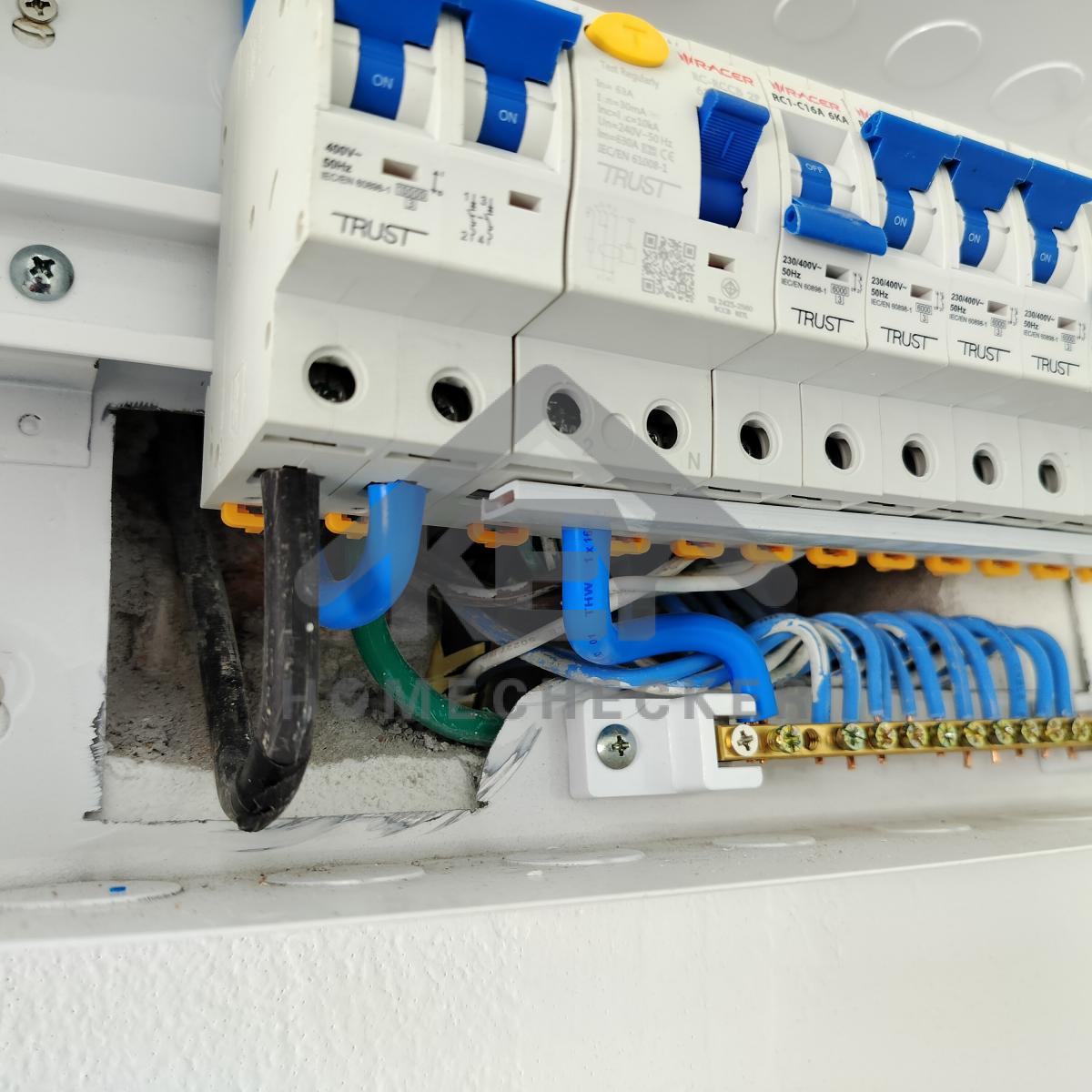

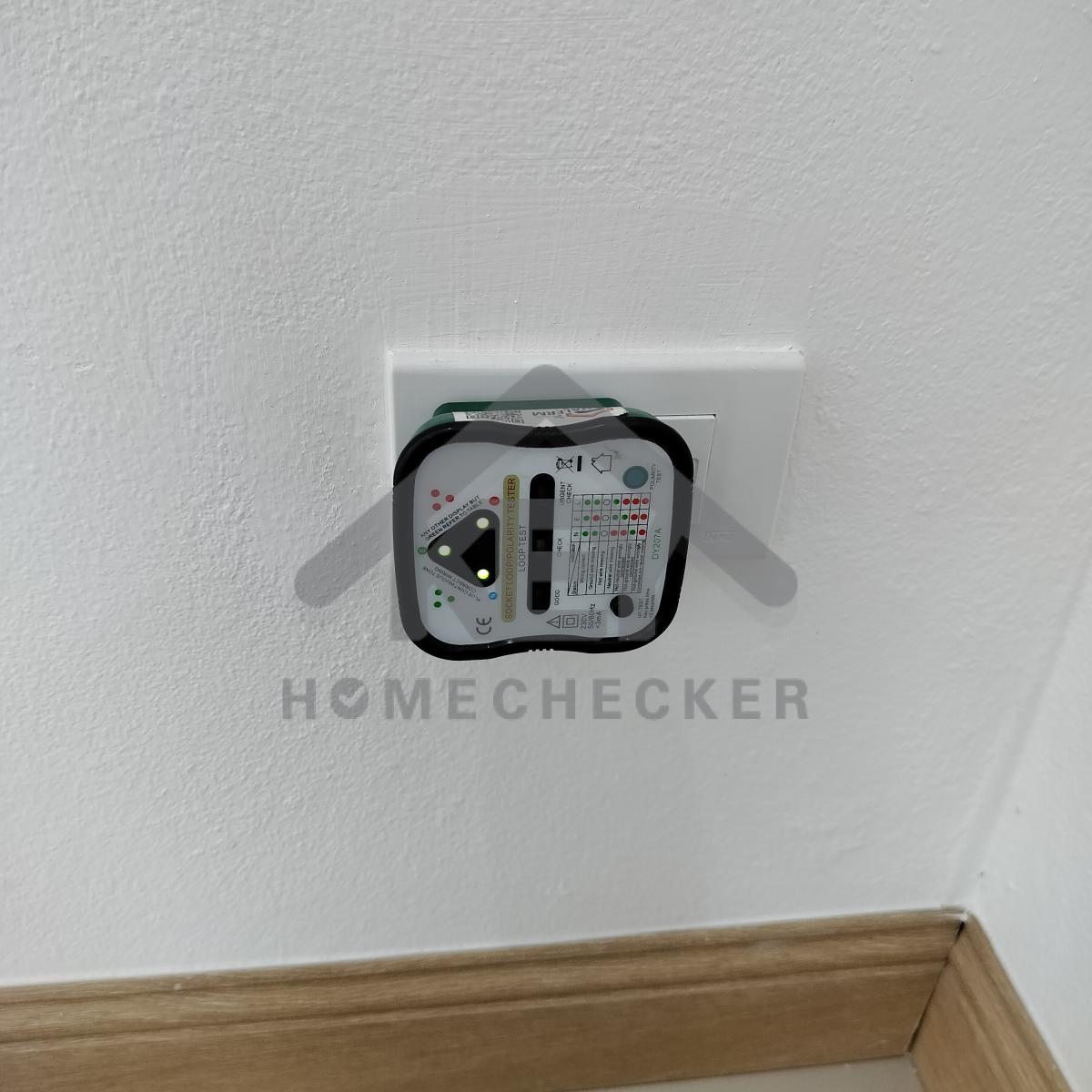

แก้ไข เก็บงานซิลิโคนขอบรอบตู้ไฟให้เรียบร้อย ป้องกันมด สัตว์หรือแมลงเข้าอยู่อาศัยภายในตู้ควบคุมไฟฟ้า
งานเรียบร้อยดี

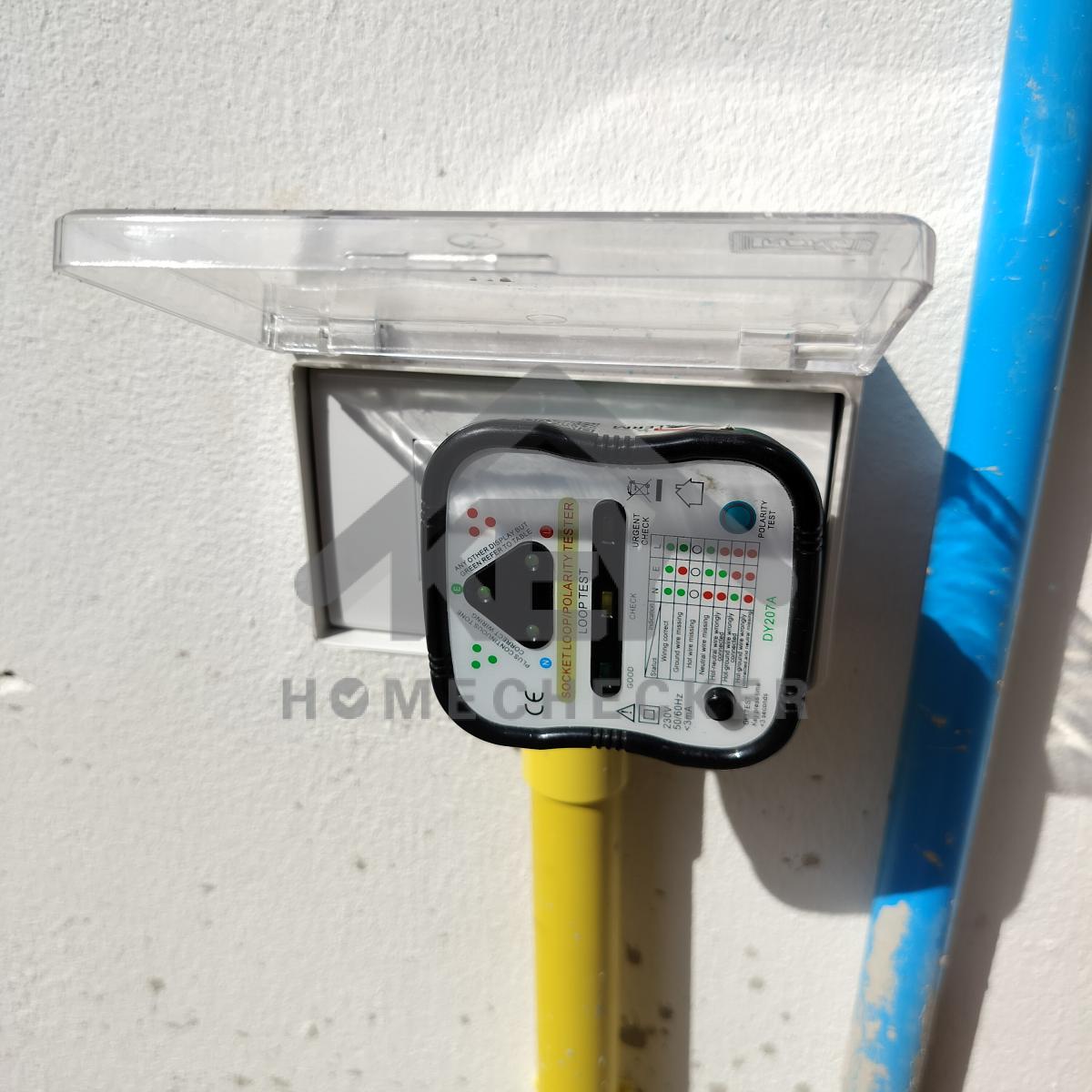

แก้ไข แนะนำใส่ยางขอบรอยตัดเจาะตู้ ป้องกันการบาดสายไฟเพิ่มเติม
งานเรียบร้อยดี
งานเรียบร้อยดี

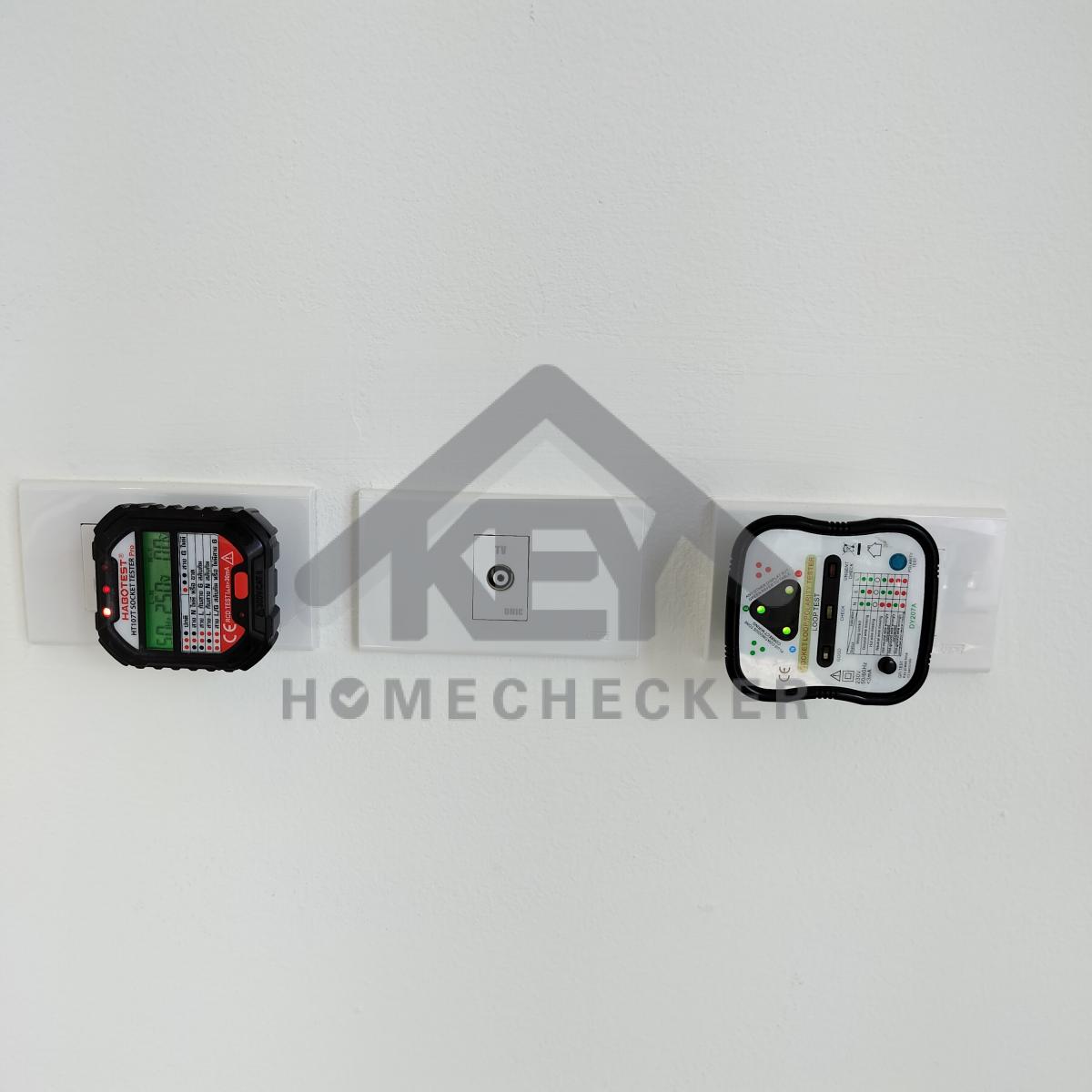

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

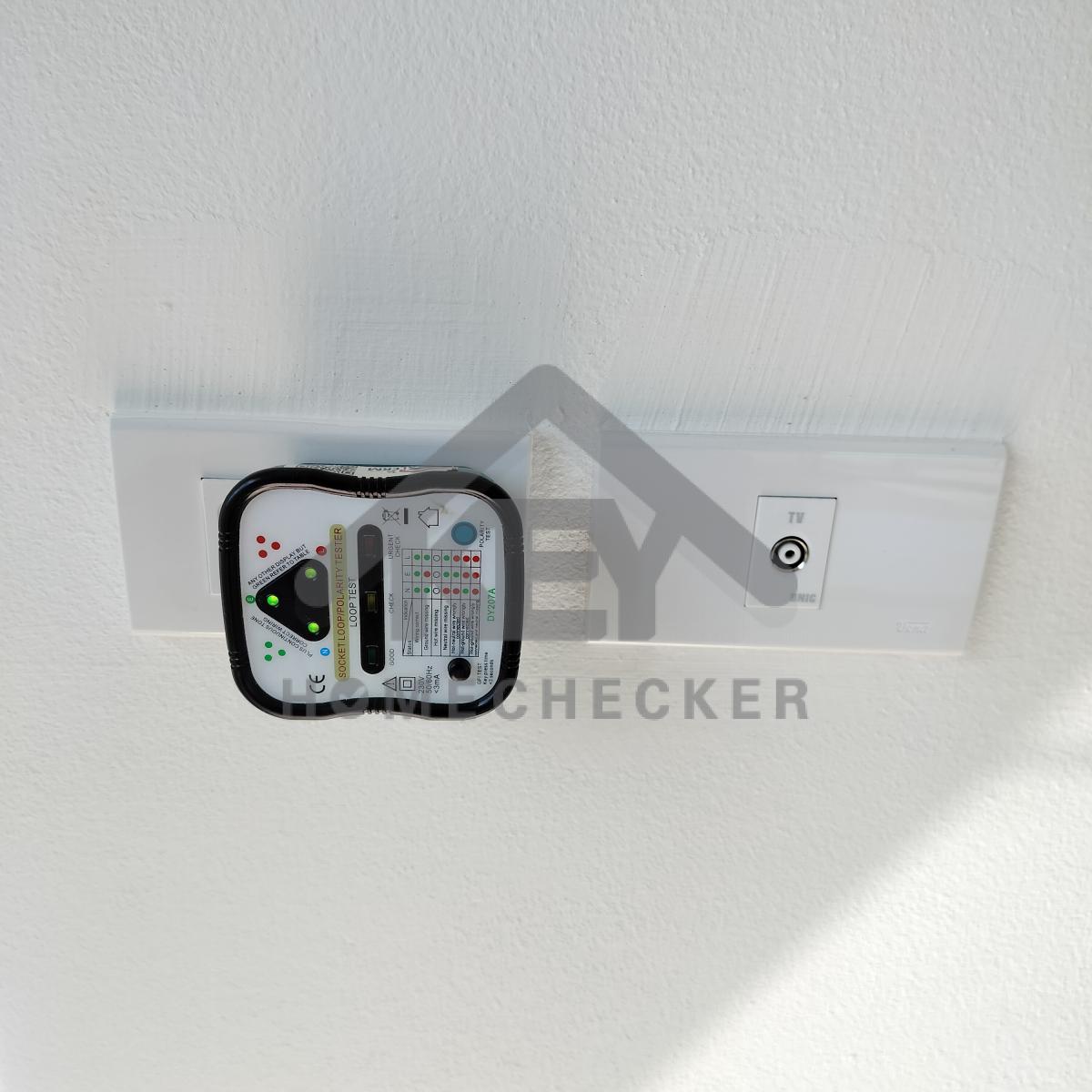

ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี

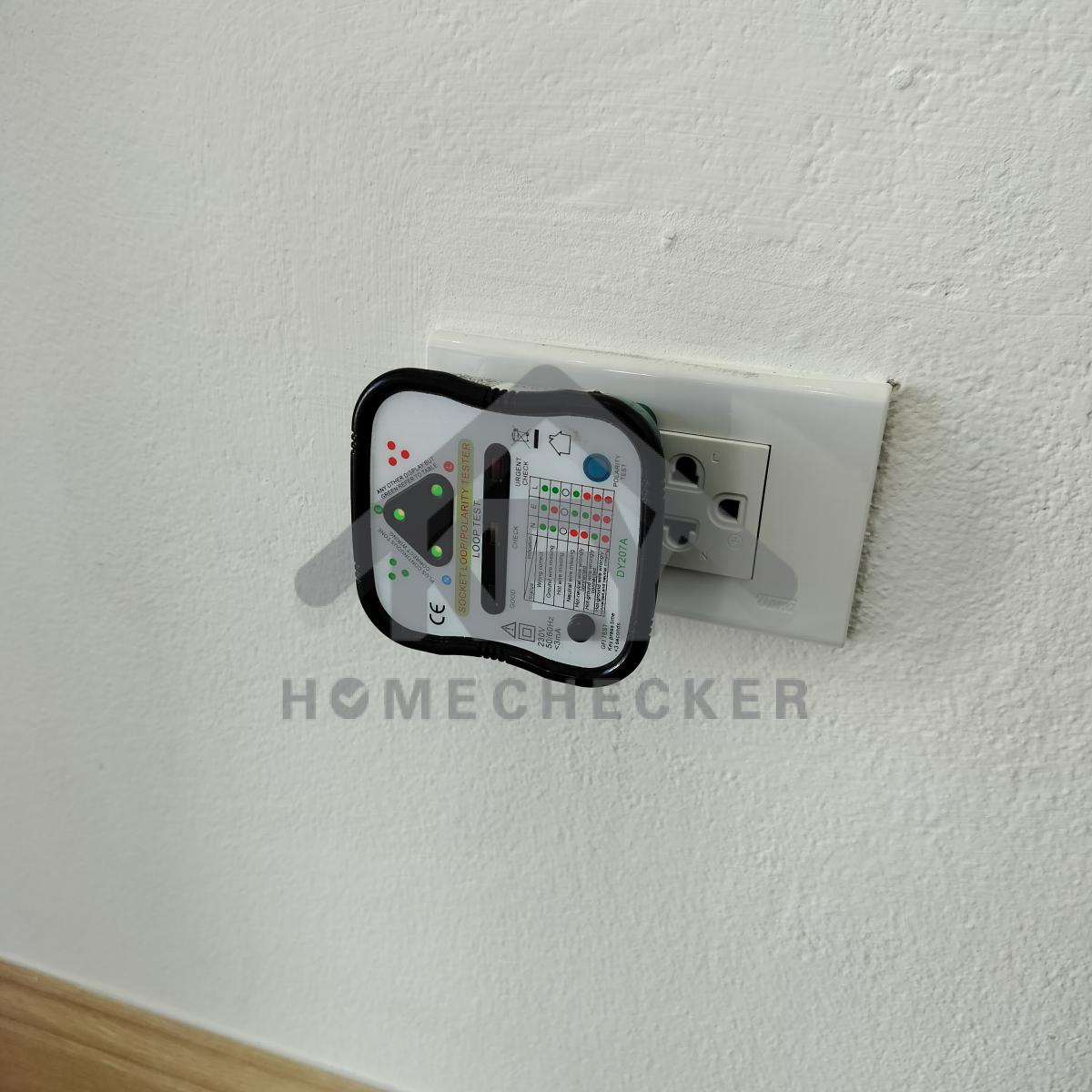

ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 งานเรียบร้อยดี
แนะนำแยกใช้สีสายไฟให้ถูกต้อง
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี
ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี
ปลั๊กไฟซักล้างหลังห้องครัว งานเรียบร้อยดี

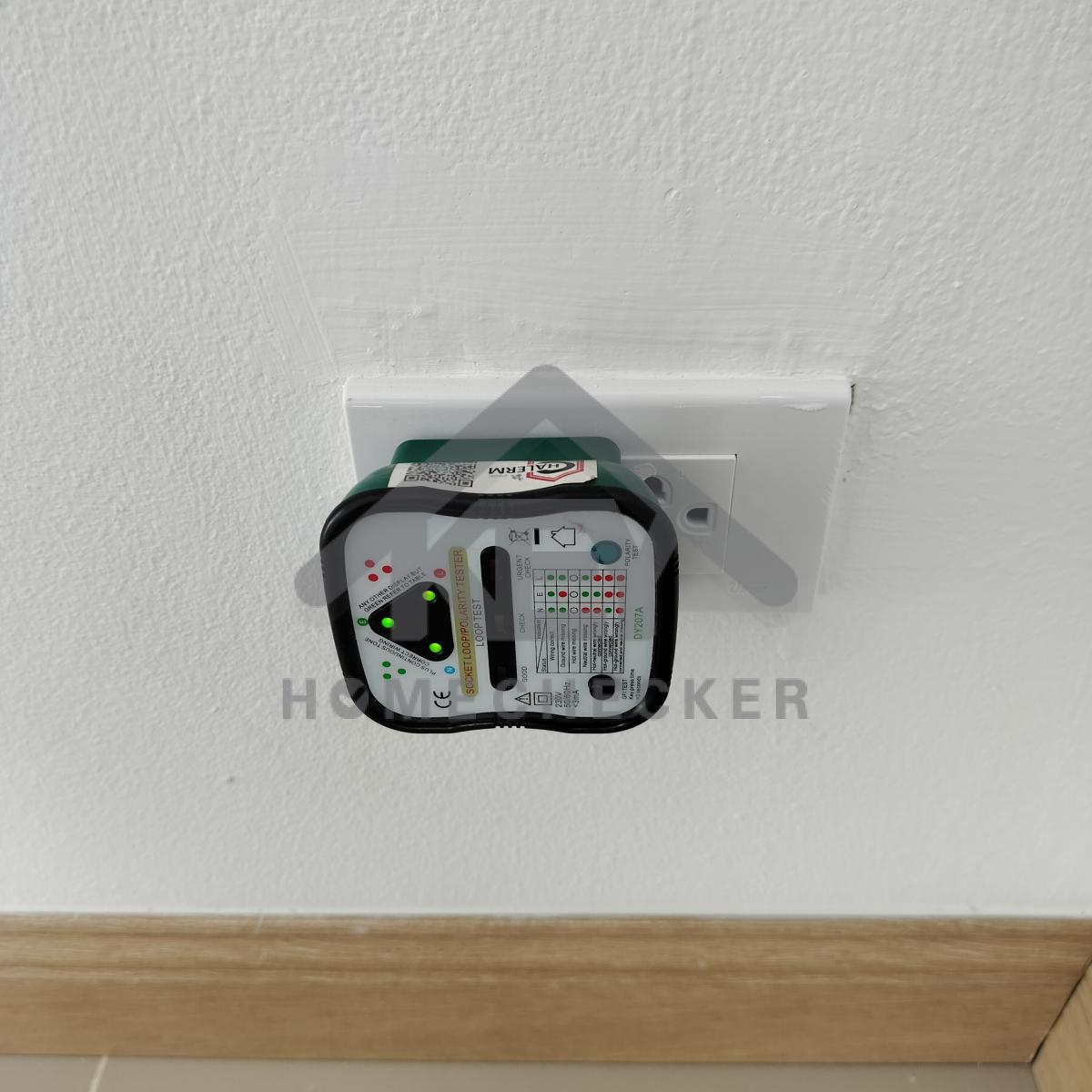

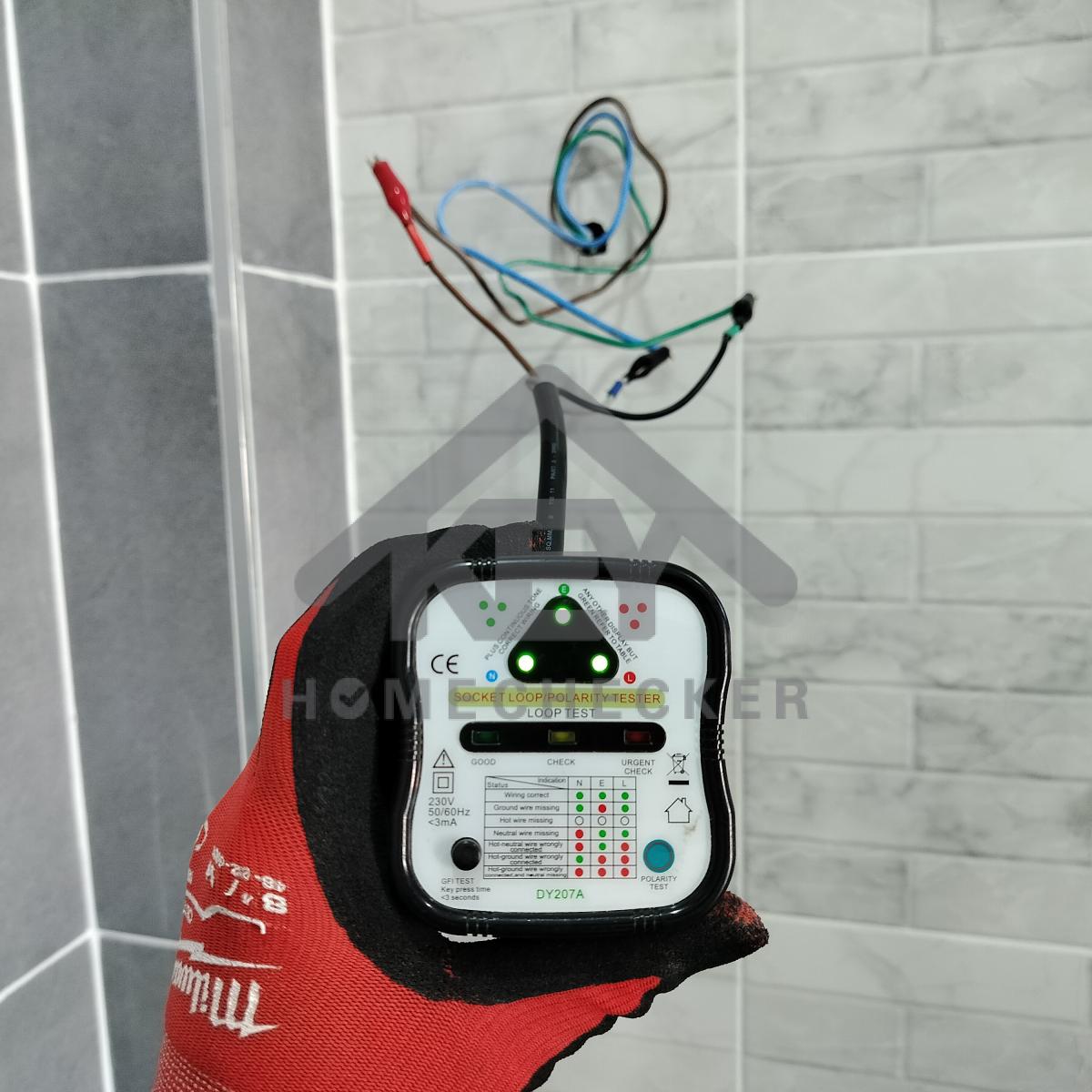

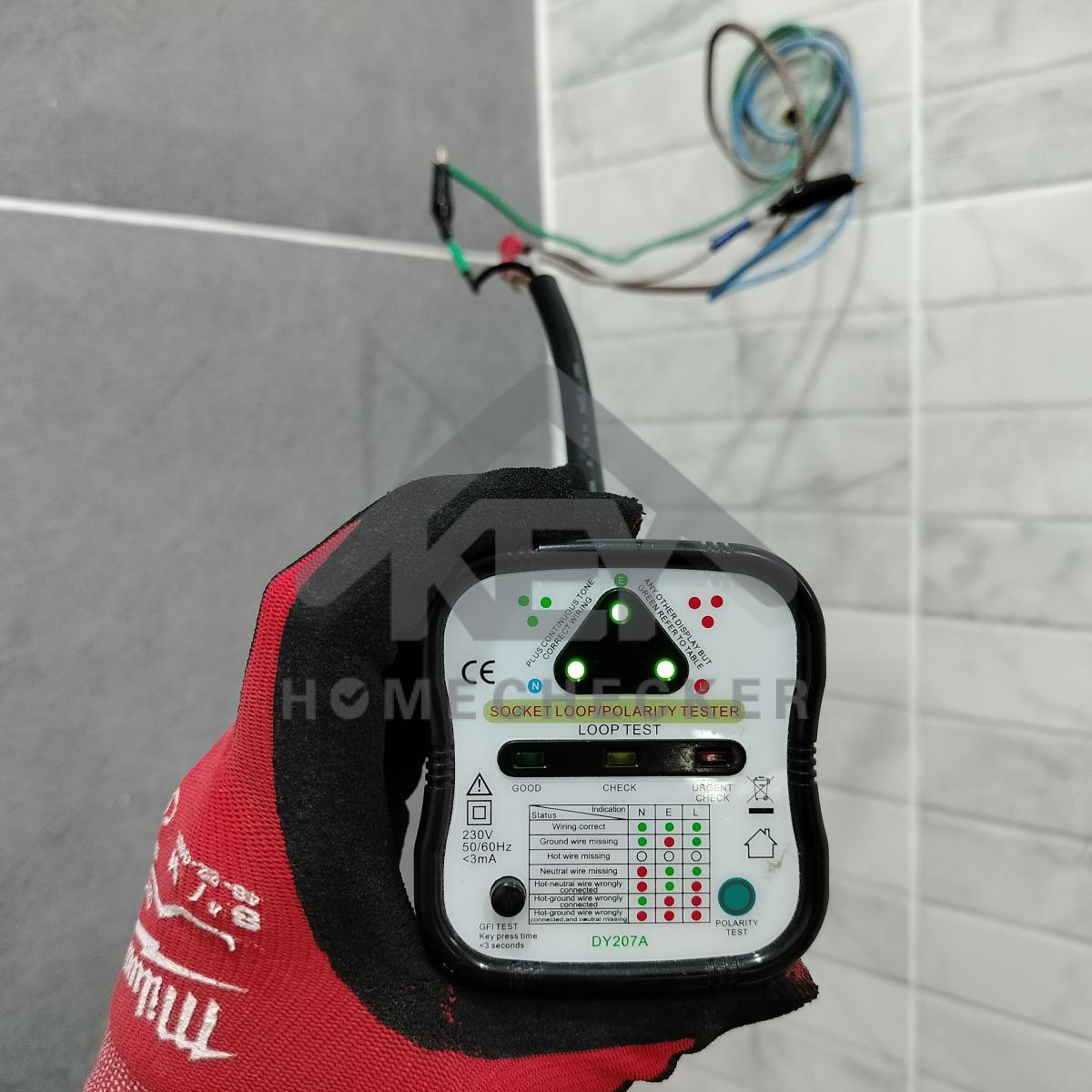

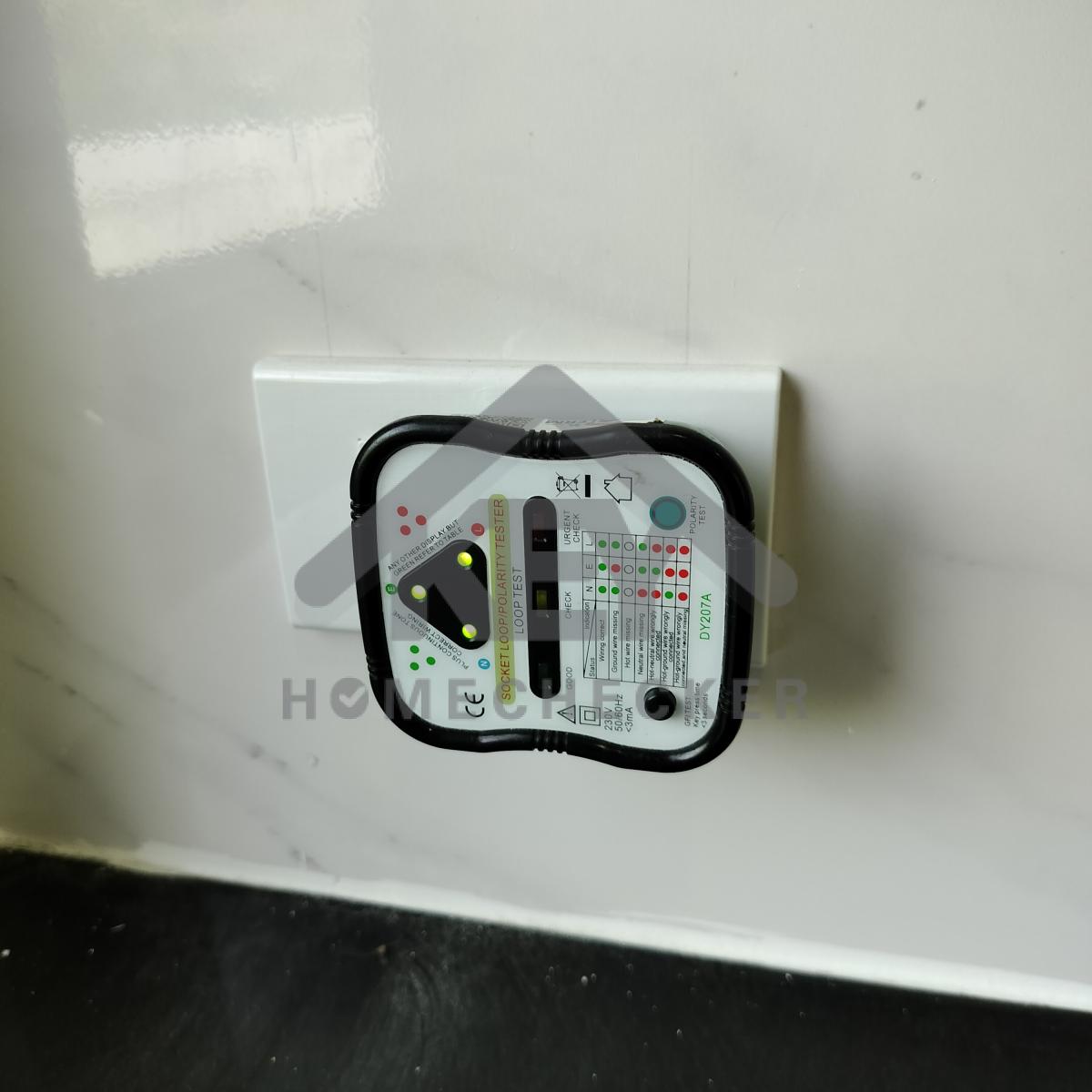

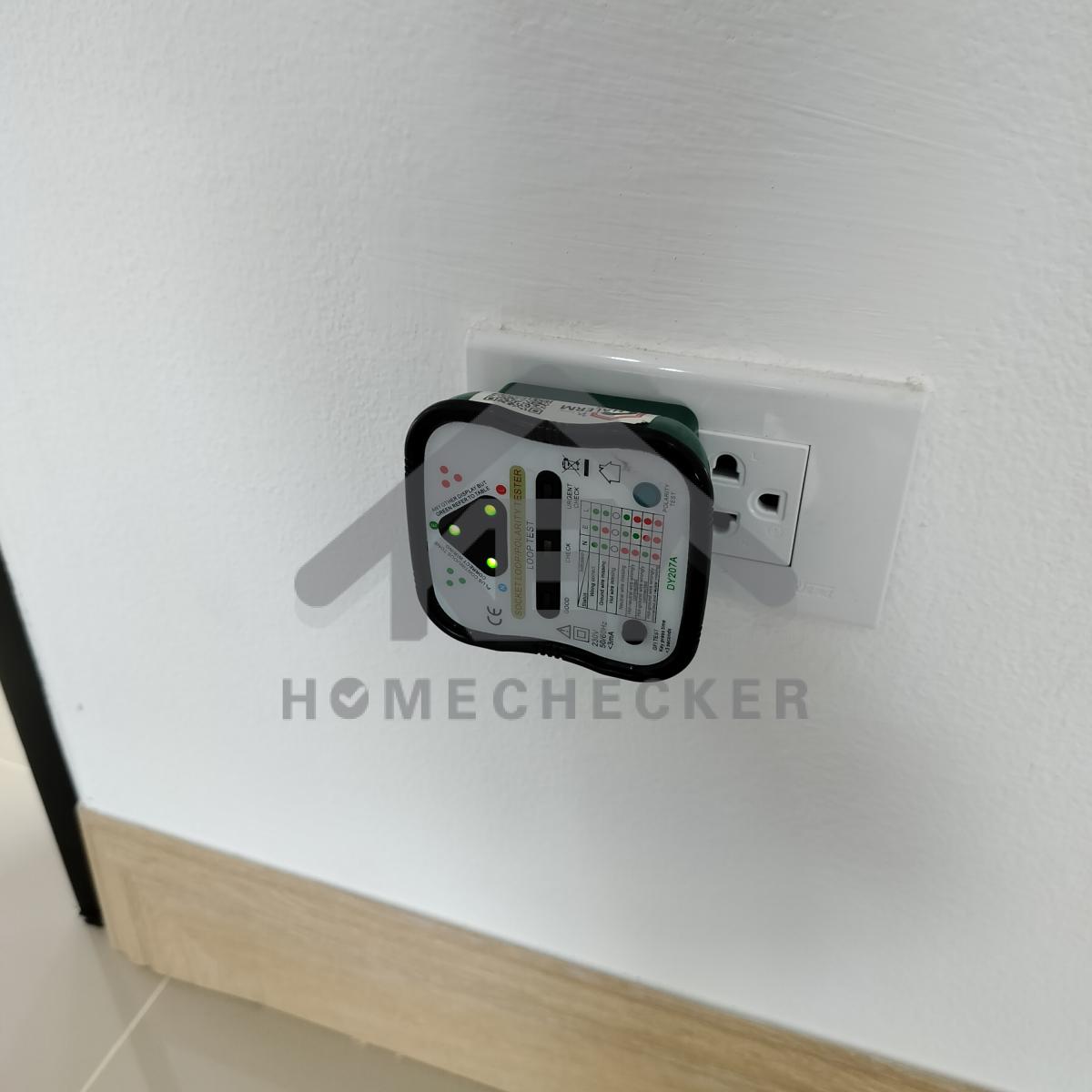

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น งานเรียบร้อยดี
6. งานห้องโถง ห้องนั่งเล่น

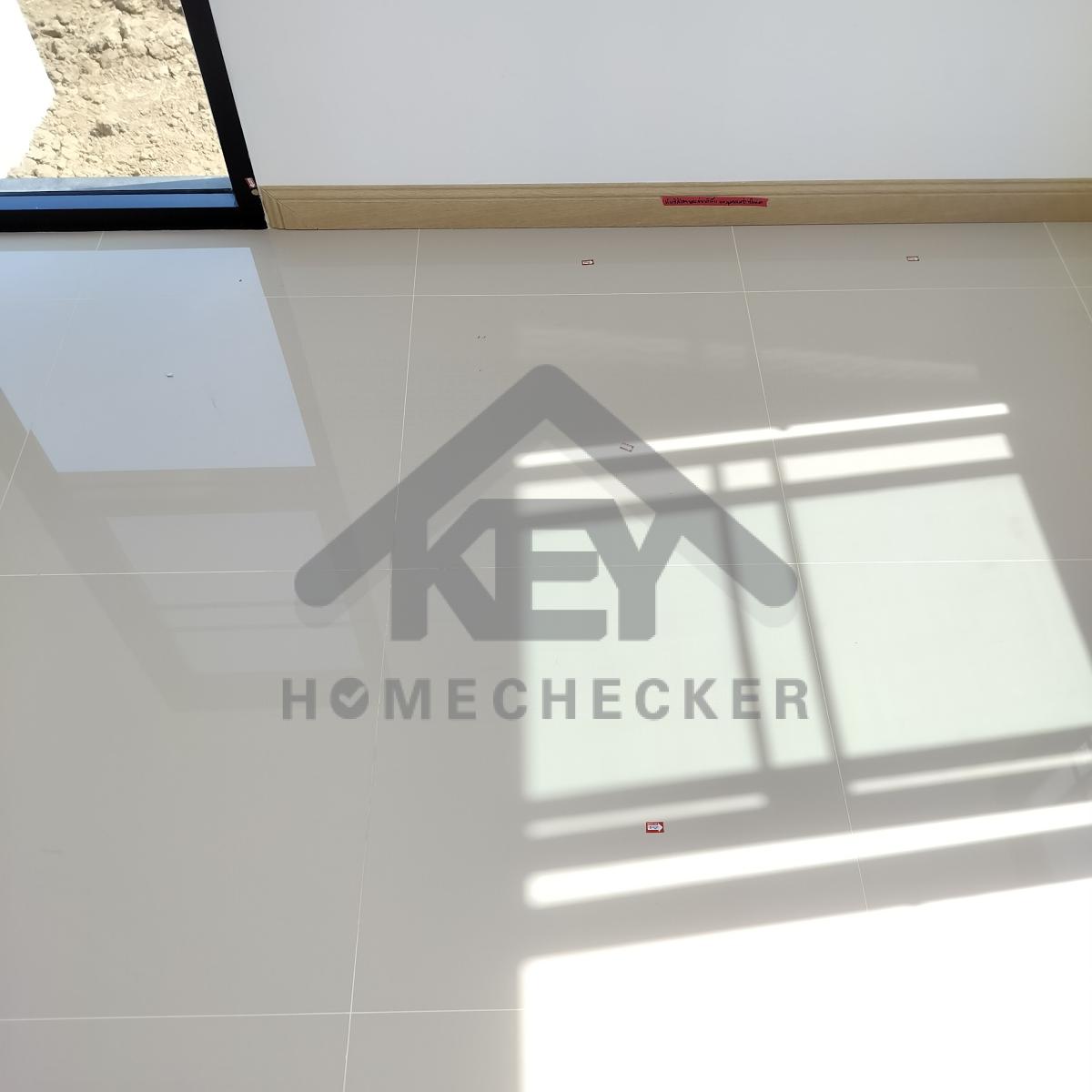

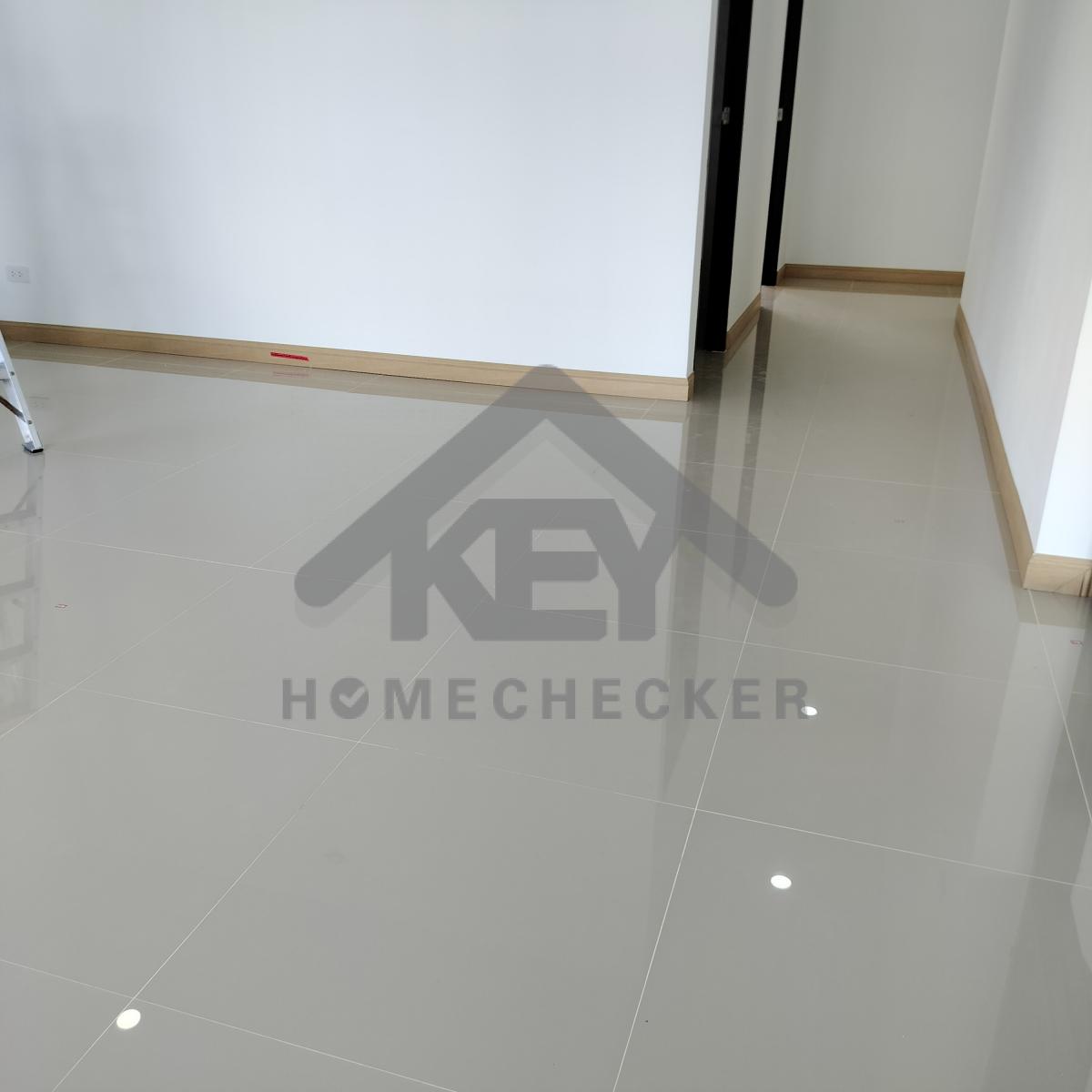

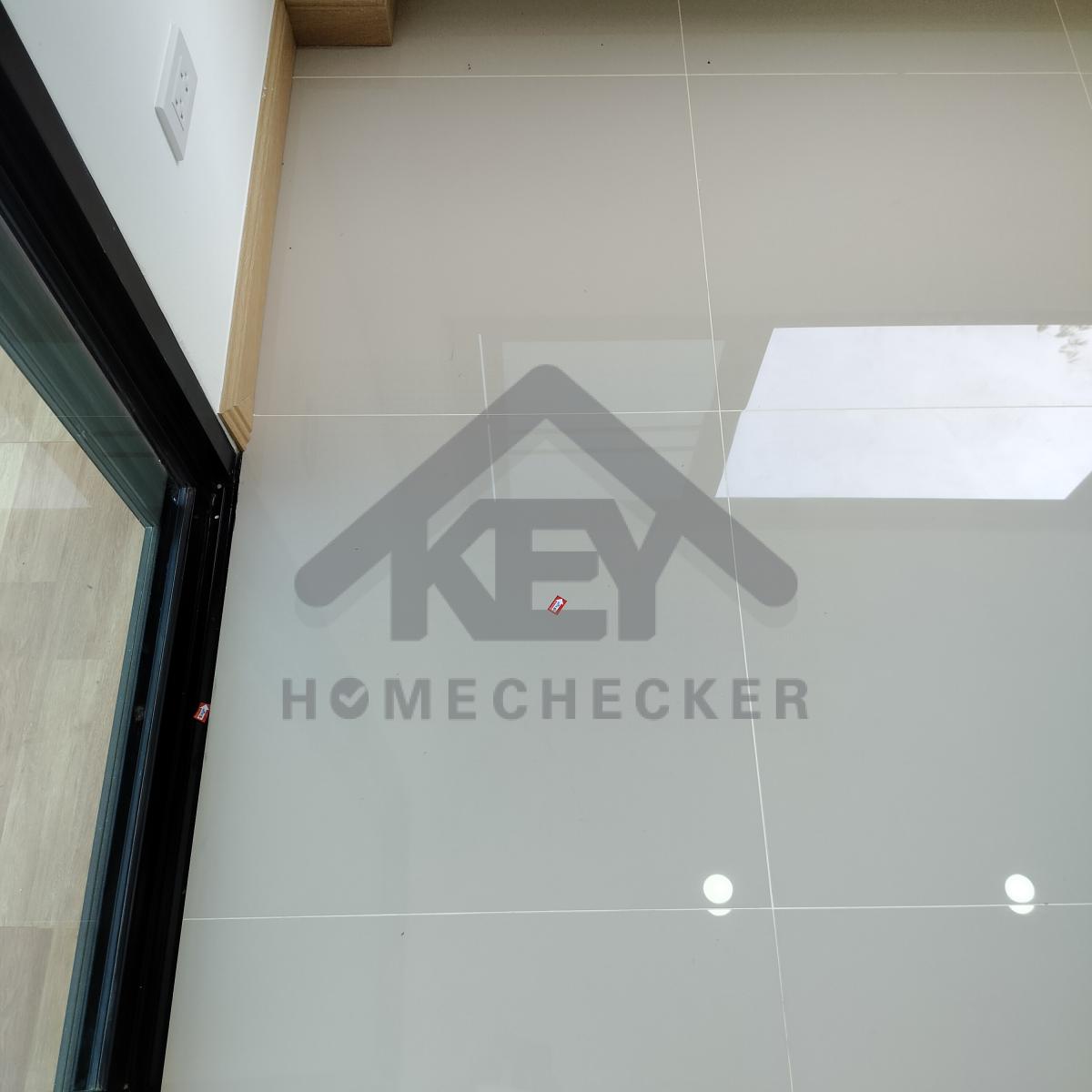

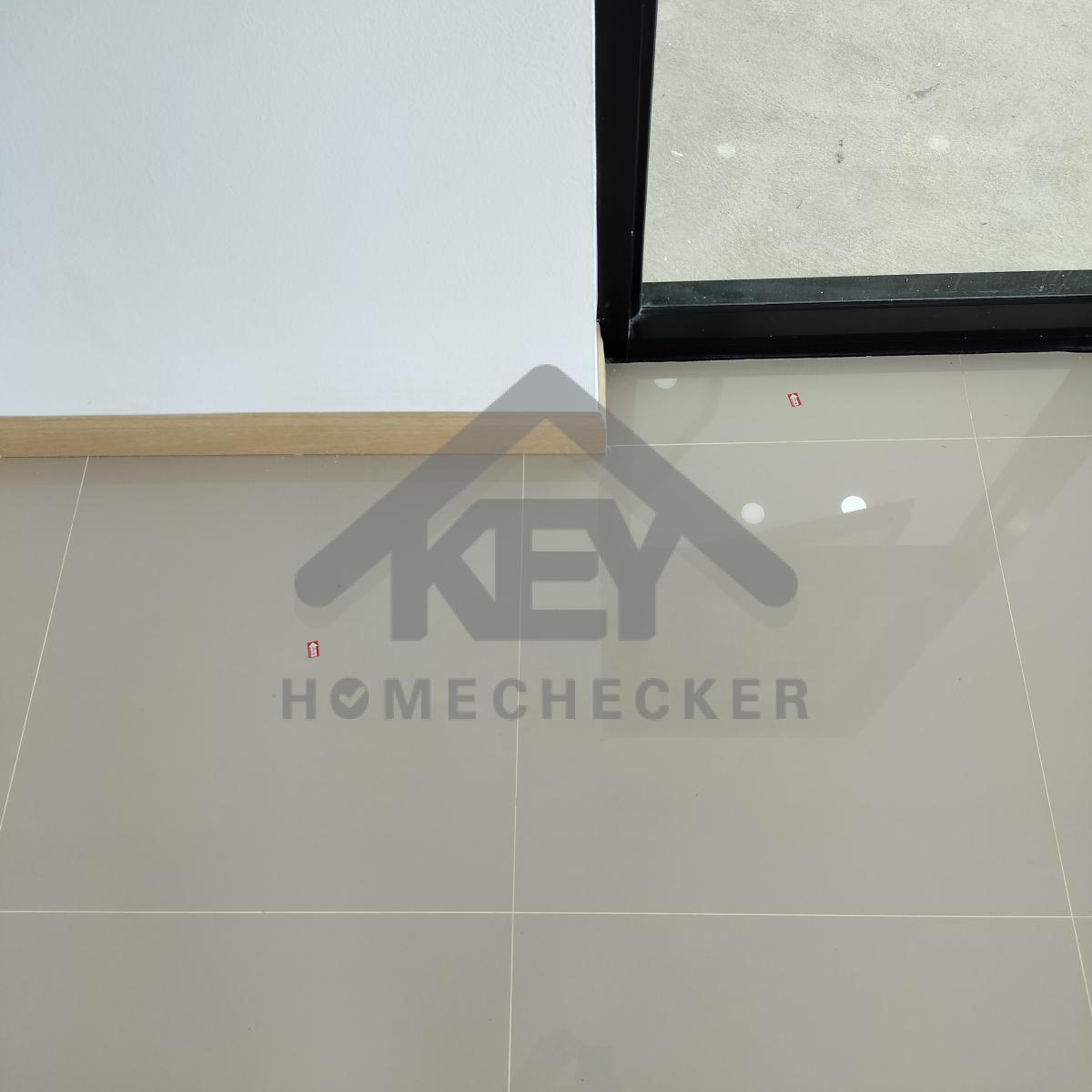

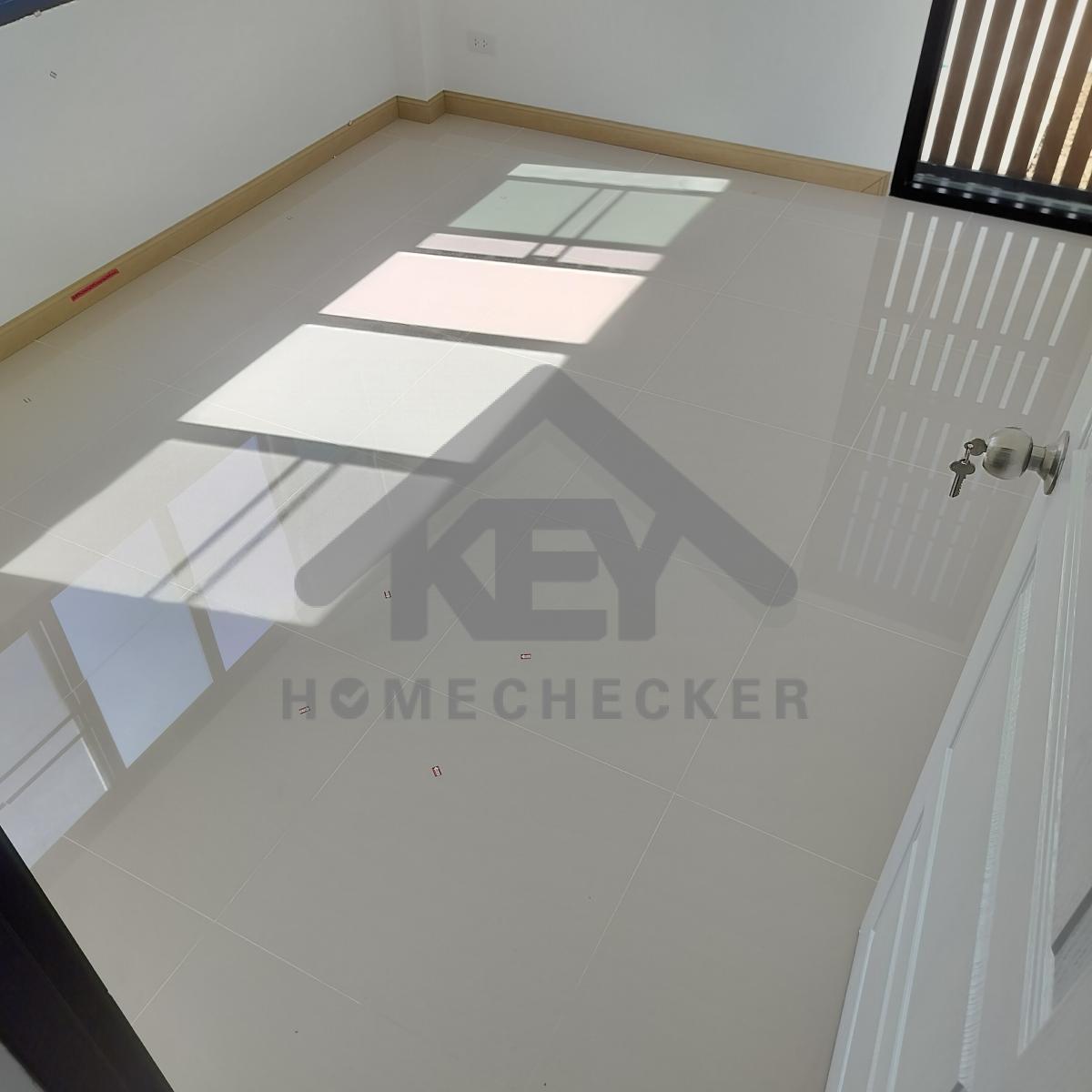

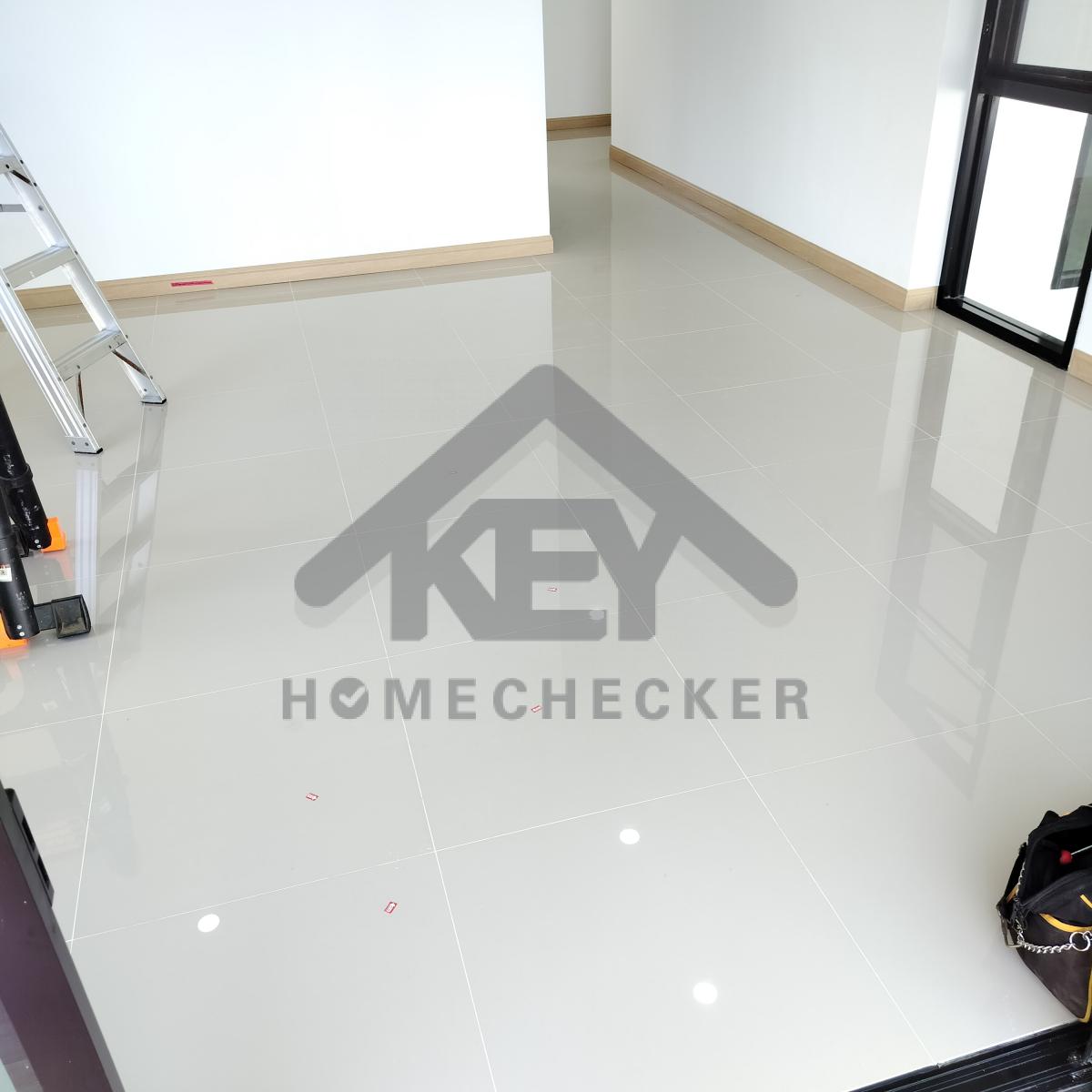

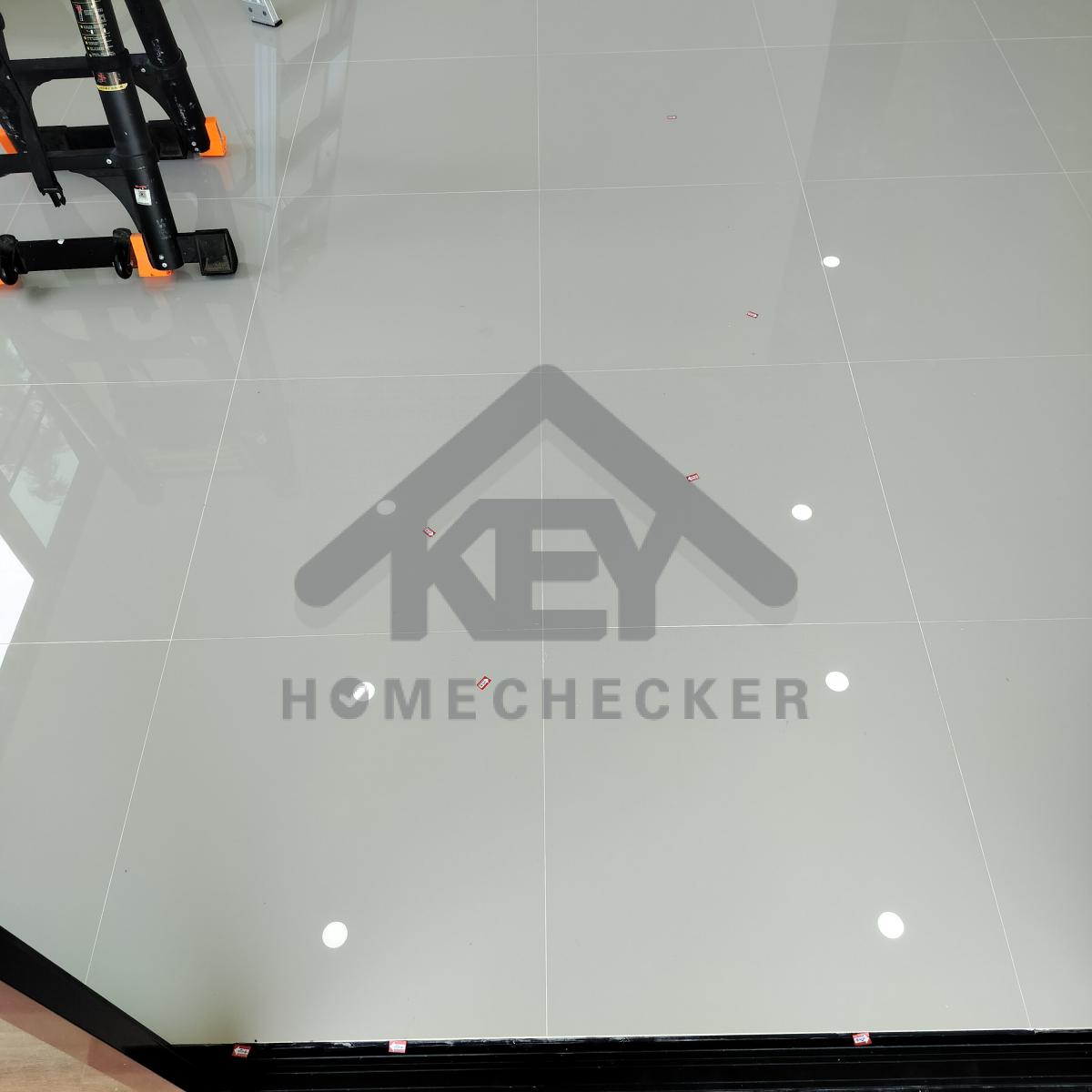

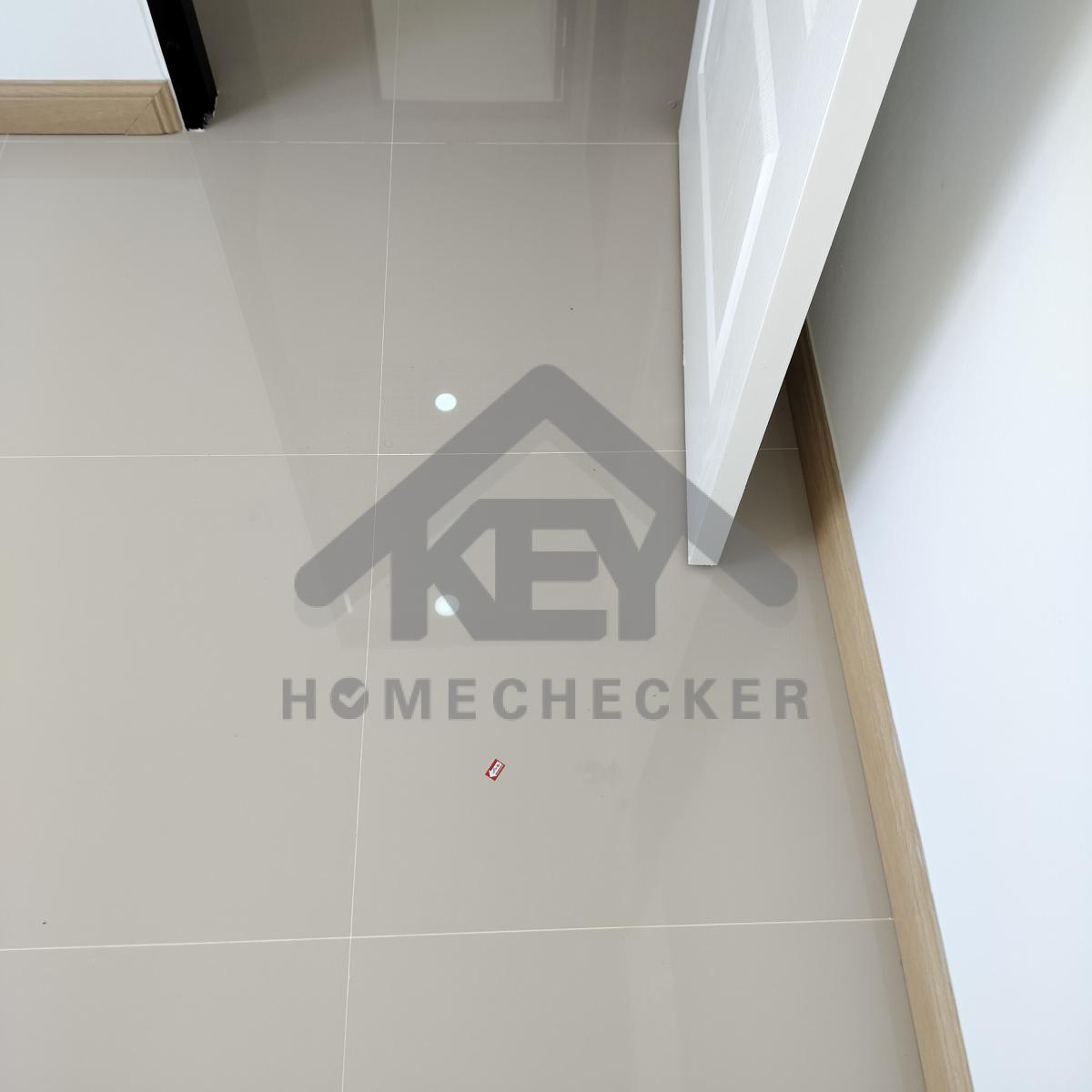

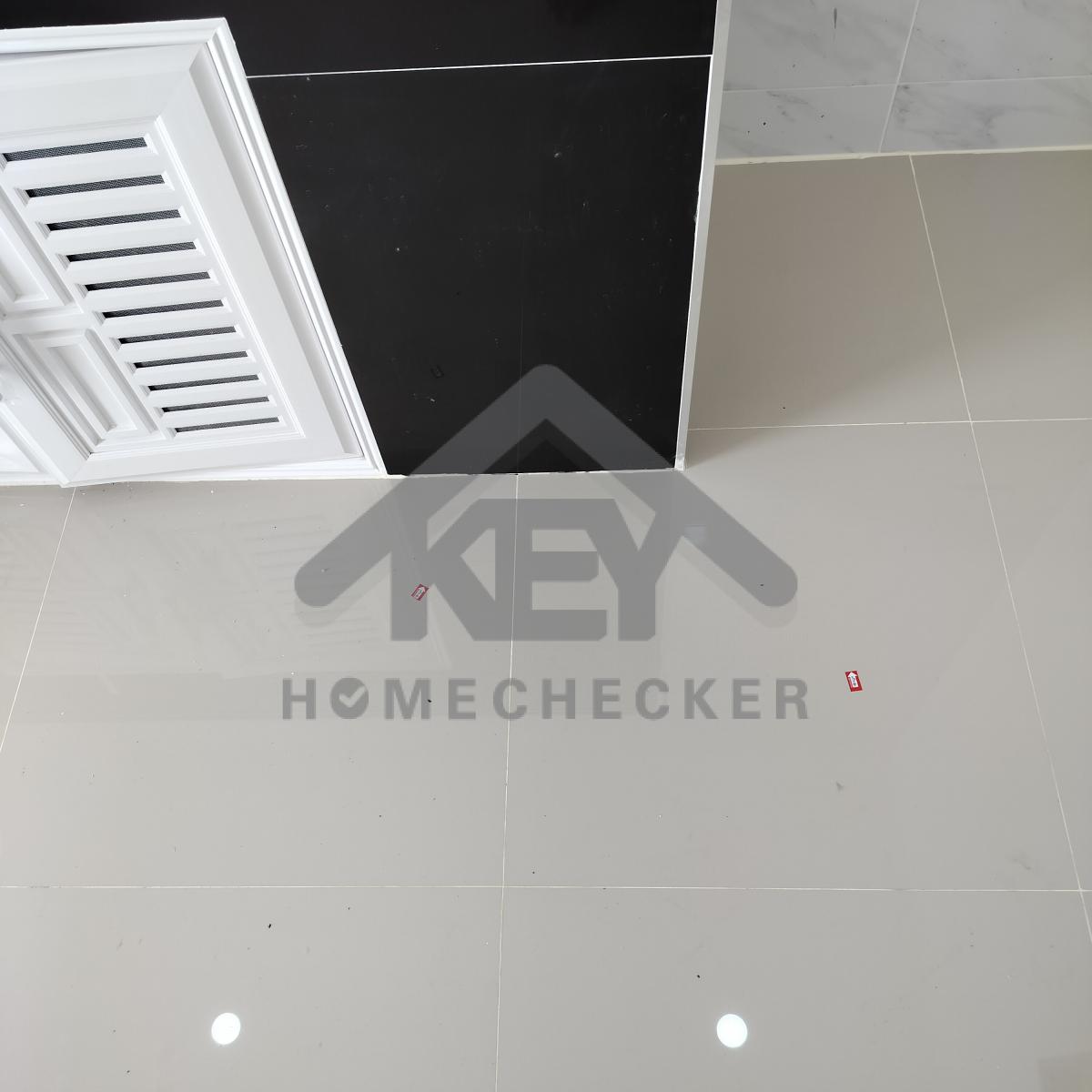

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน เกือบทั้งหมด
แก้ไข เก็บงานซิลิโคนขอบเฟรมประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มร่อง

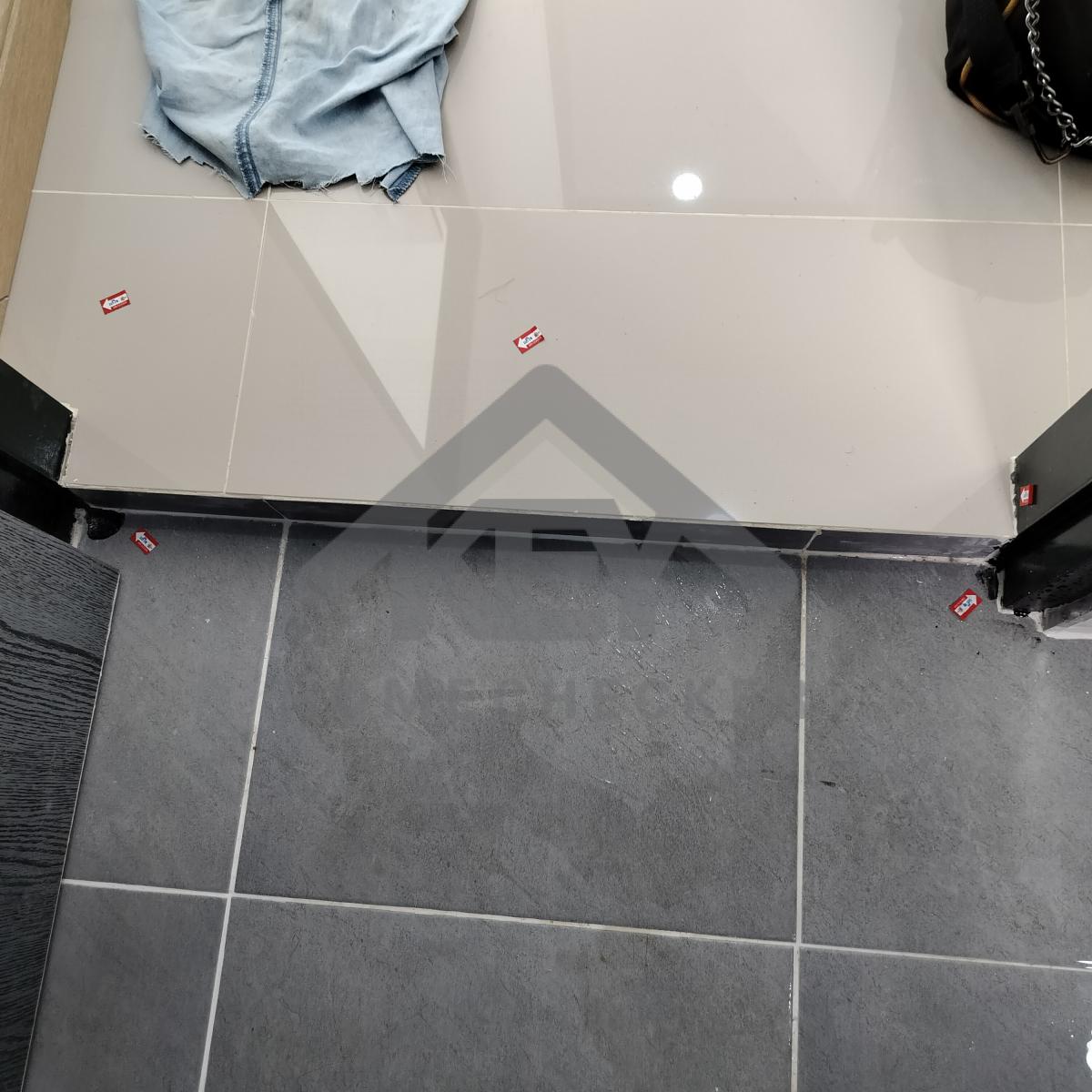

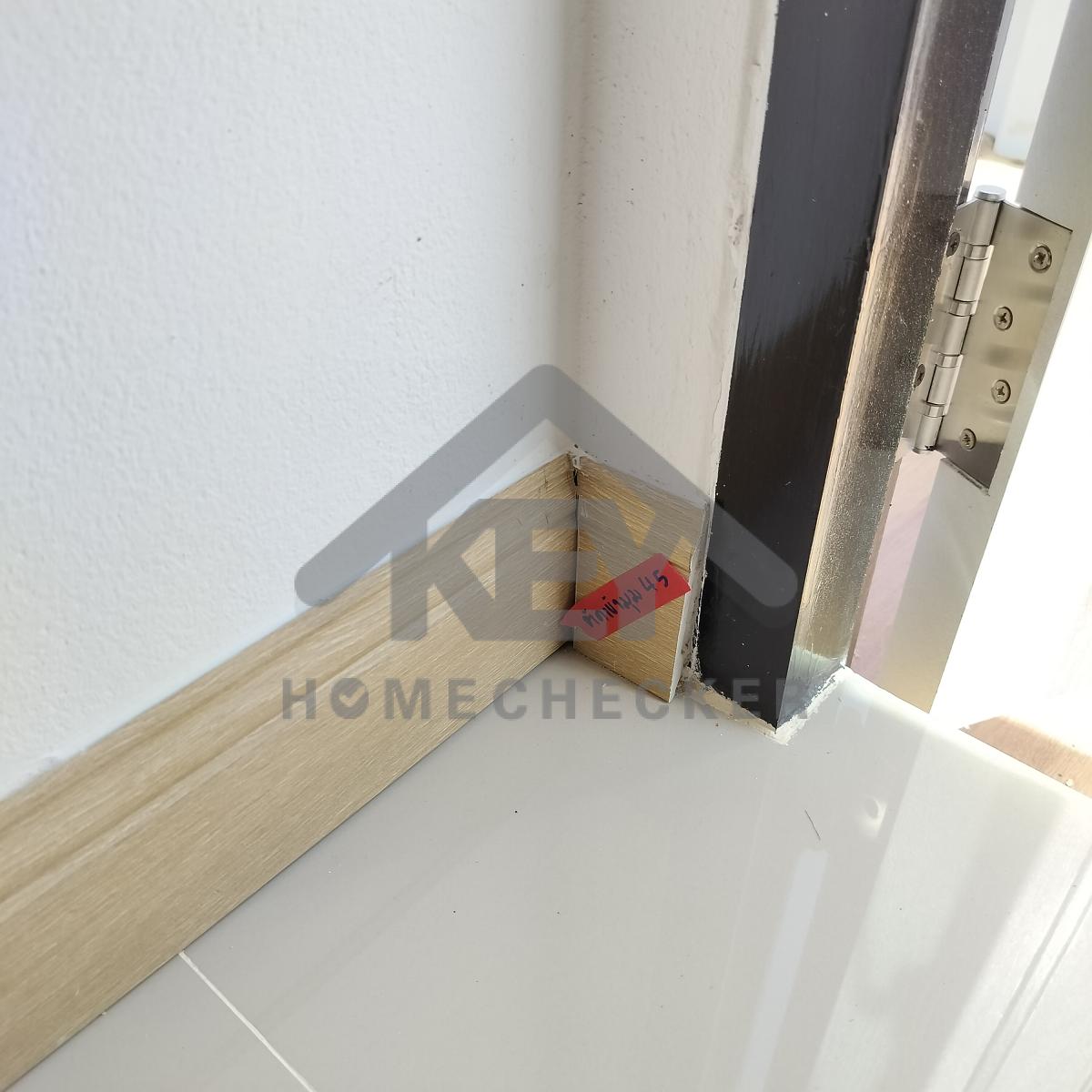

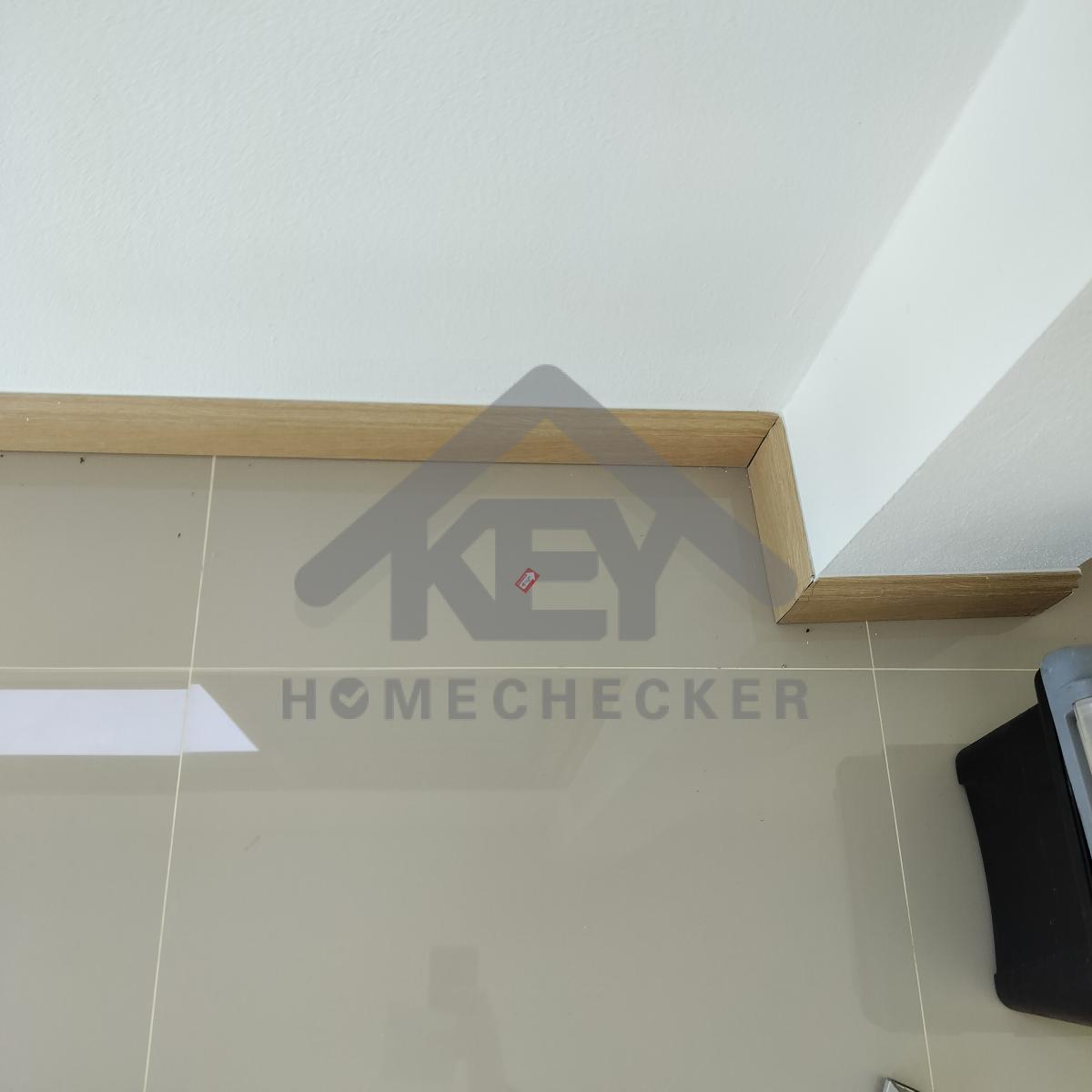

แก้ไข รอยต่อไม้ไม่เสมอกัน
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบพื้นขอบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยสีหัวเสาให้เรียบร้อย

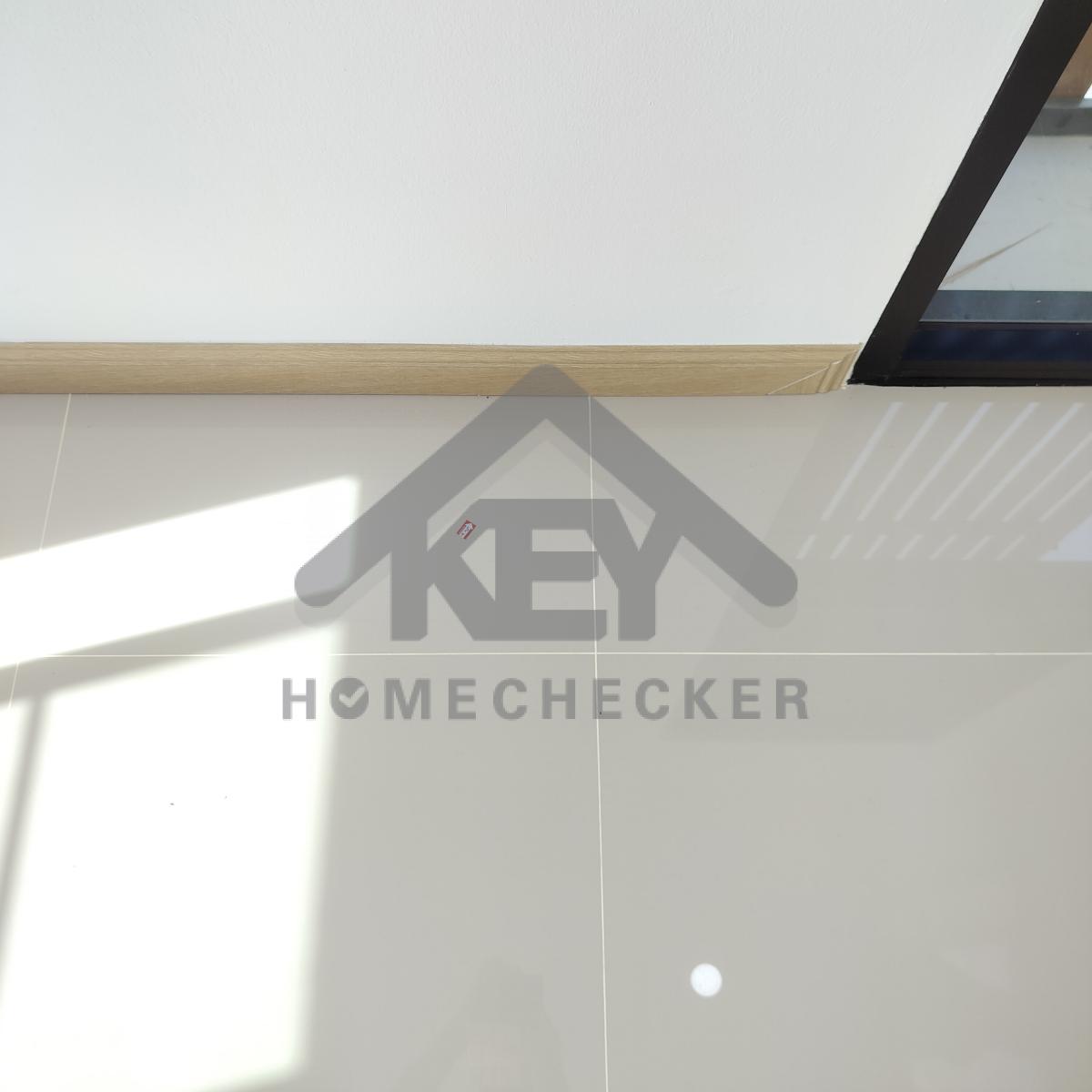

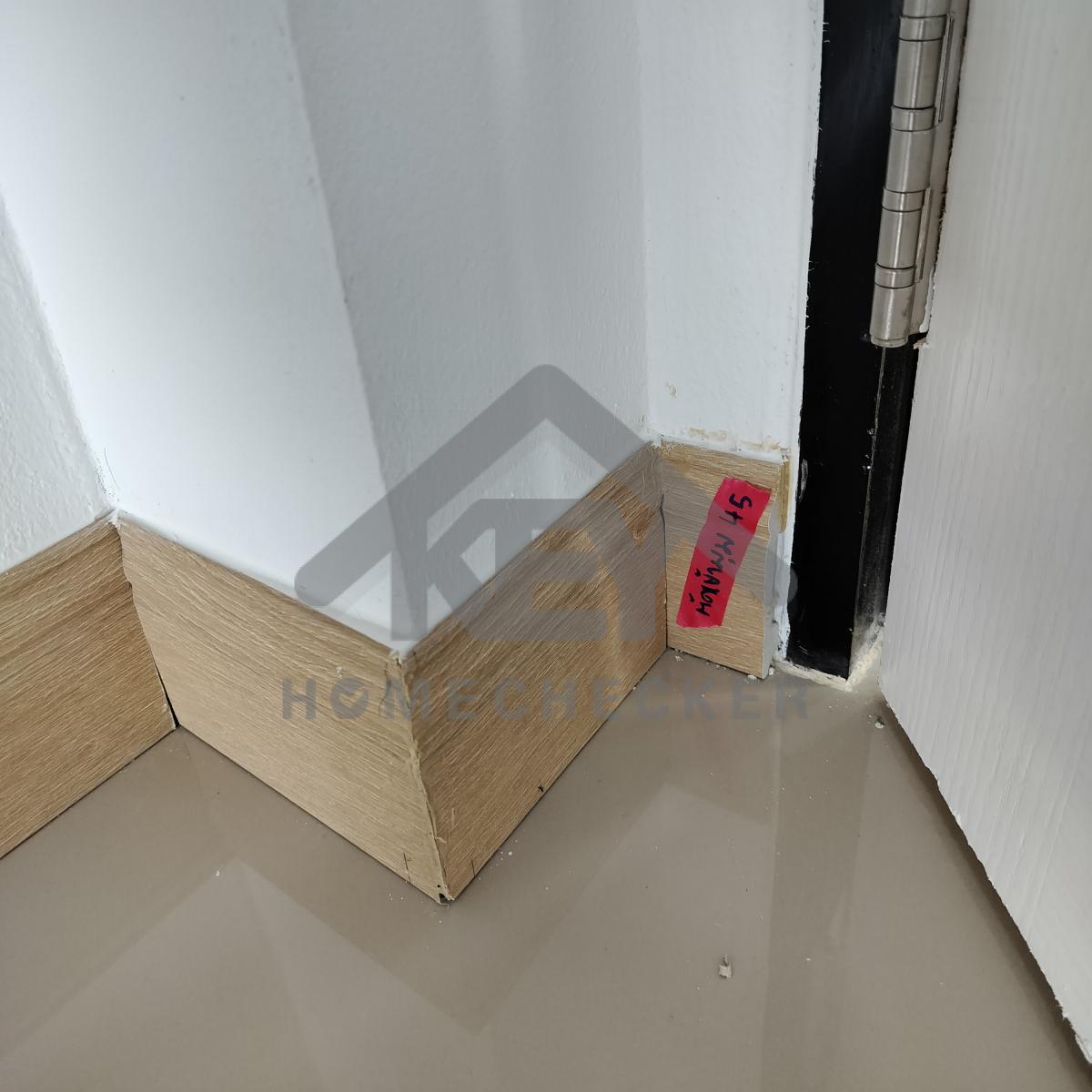

แก้ไข เก็บงานซิลิโคนขอบล่างบัวพื้นและรอยต่อทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)

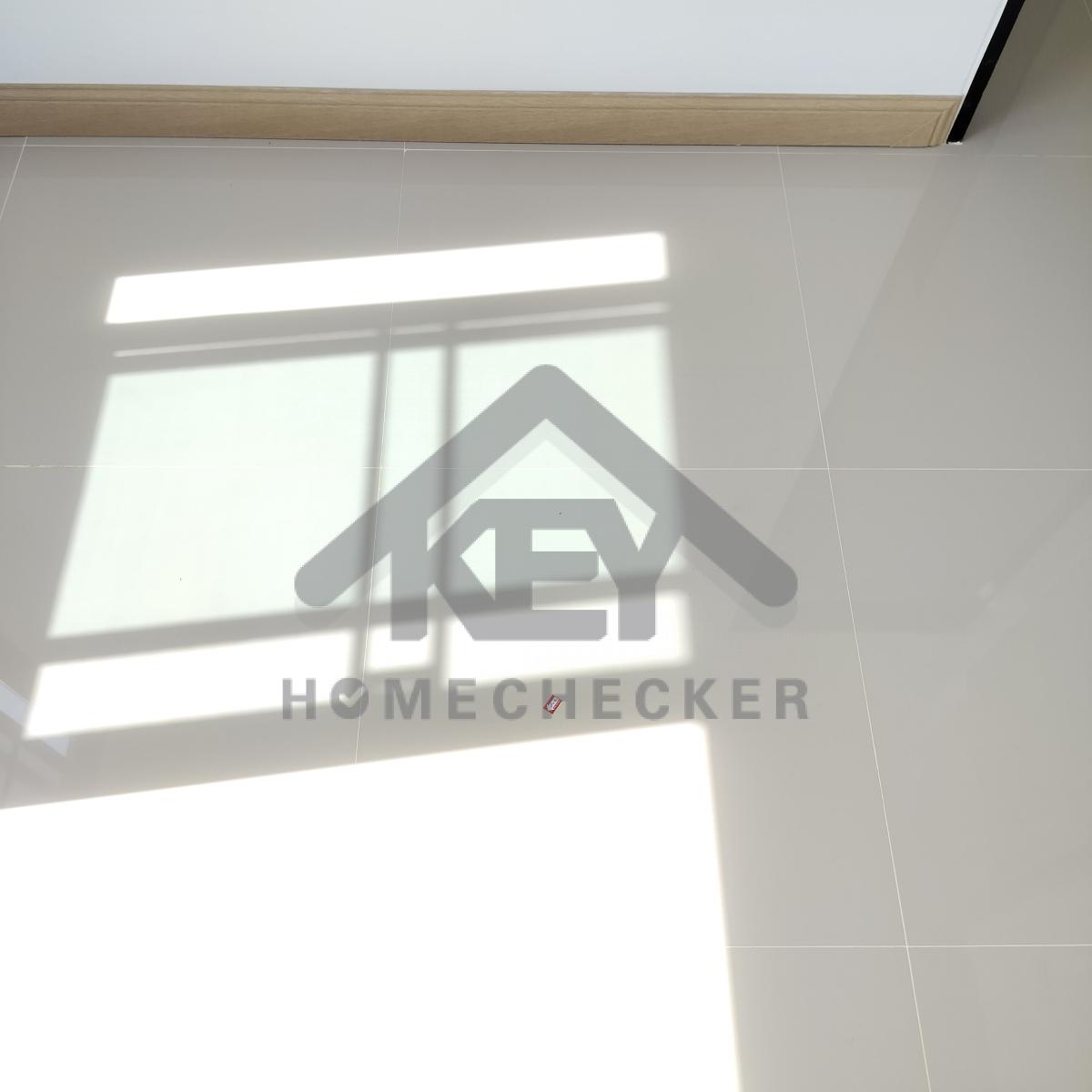

*โดยรวม งานติดตั้งกระเบื้องพื้นไม่แน่นและหลุดร่อน
อาจส่งผลทำให้กระเบื้องระเบิดและหลุดร่อนเพิ่มเติมได้อีก

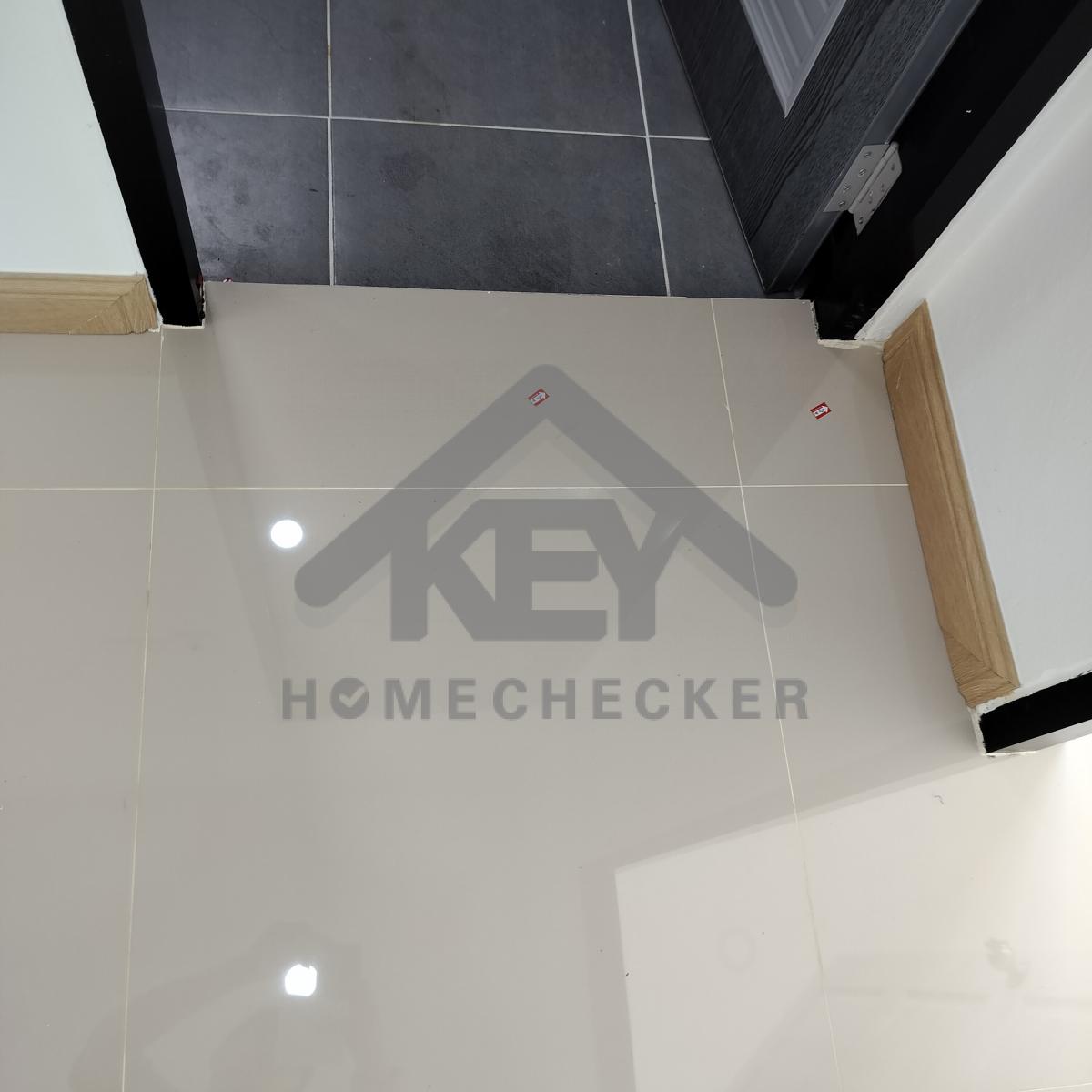

7. งานห้องครัวชั้น 1
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องแตกร้าว ติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข เจาะแต่งรูขอบกระเบื้องและเก็บงานให้เรียบร้อย

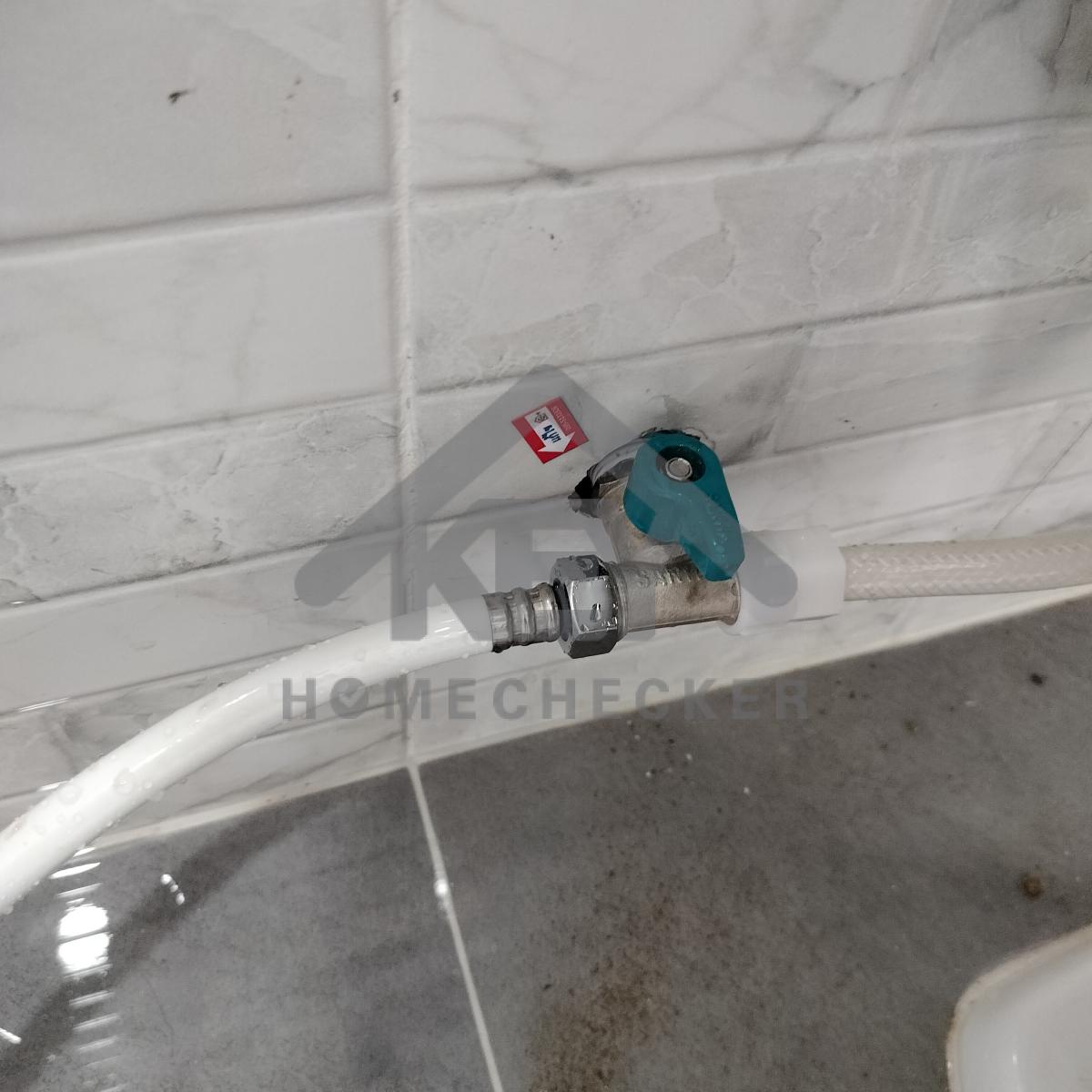

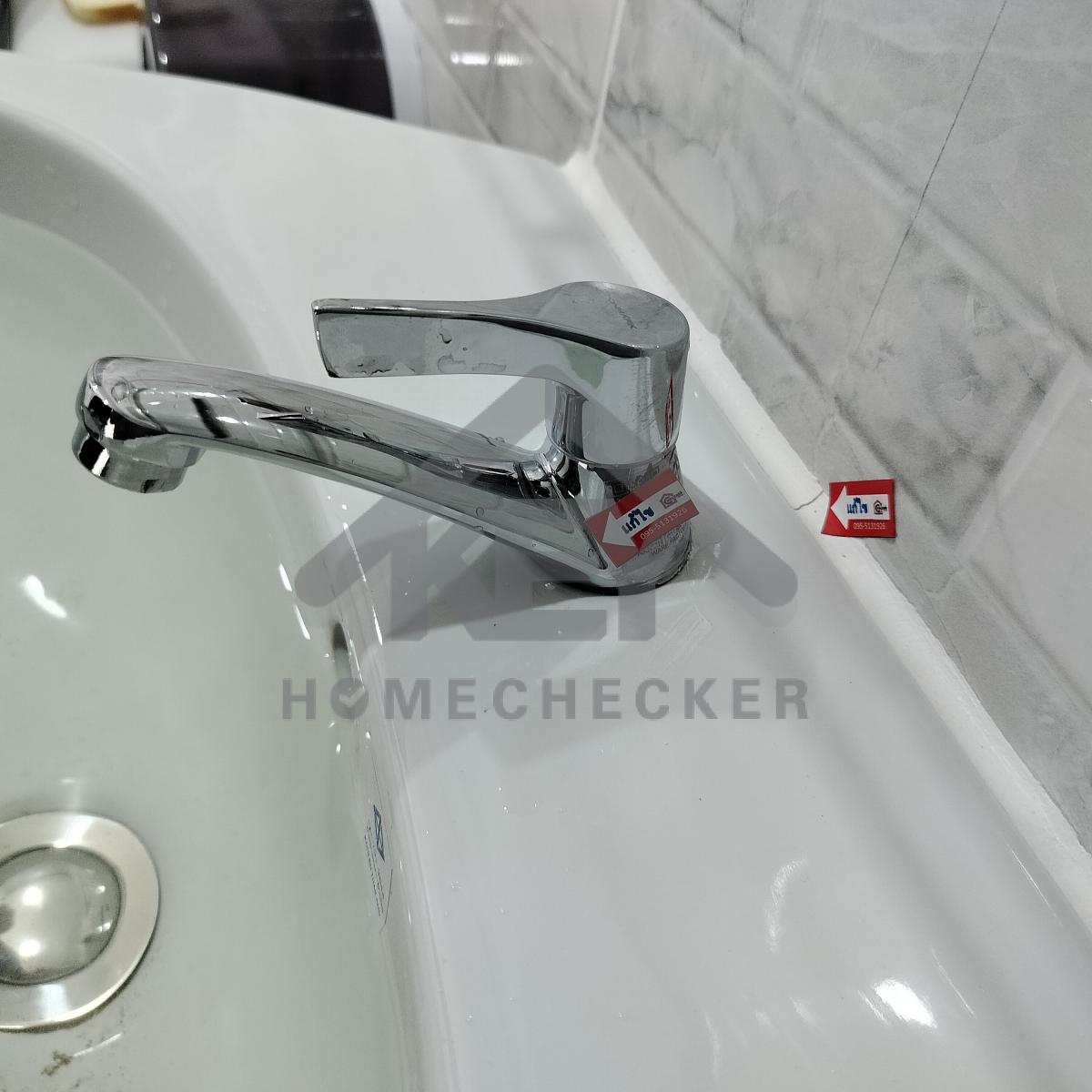

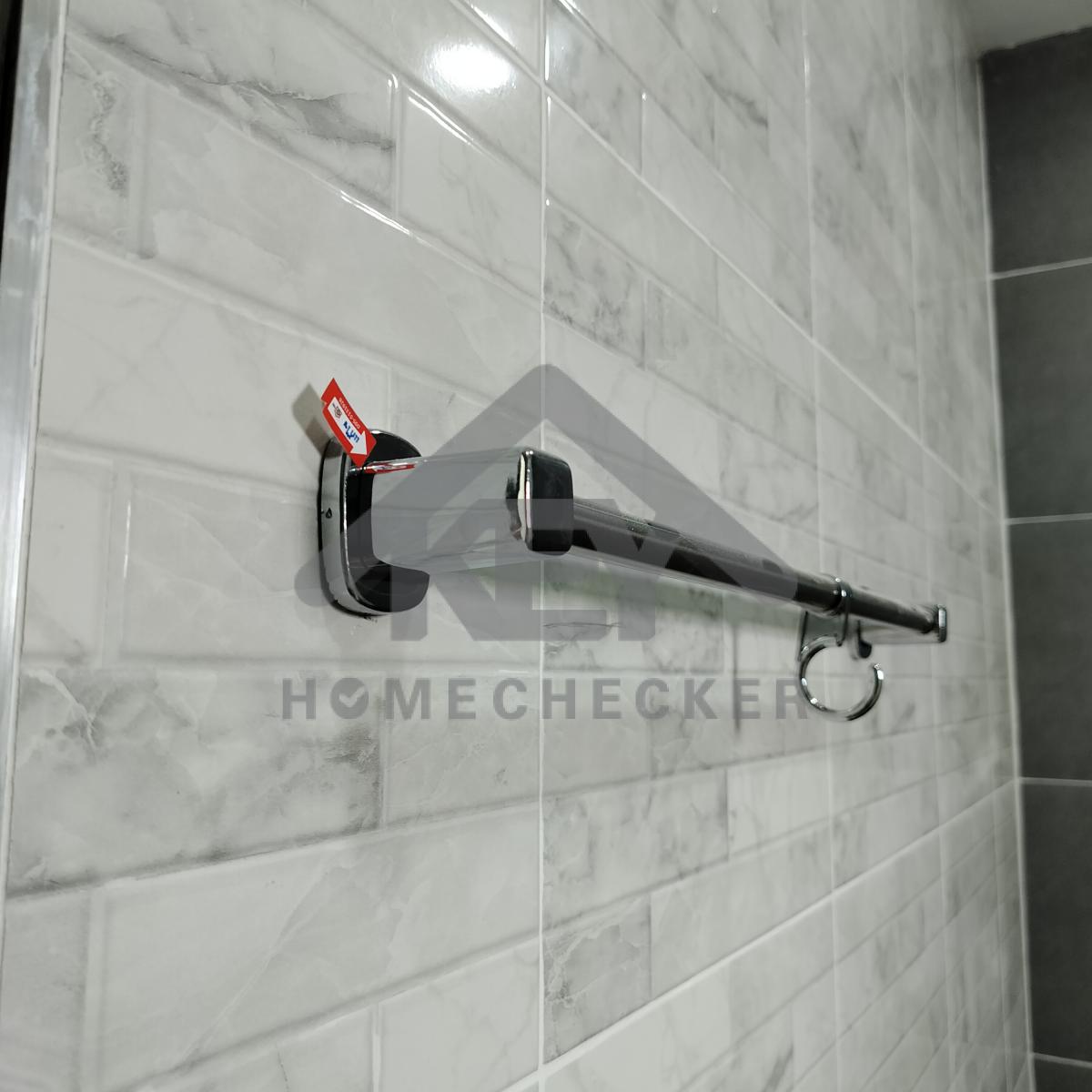

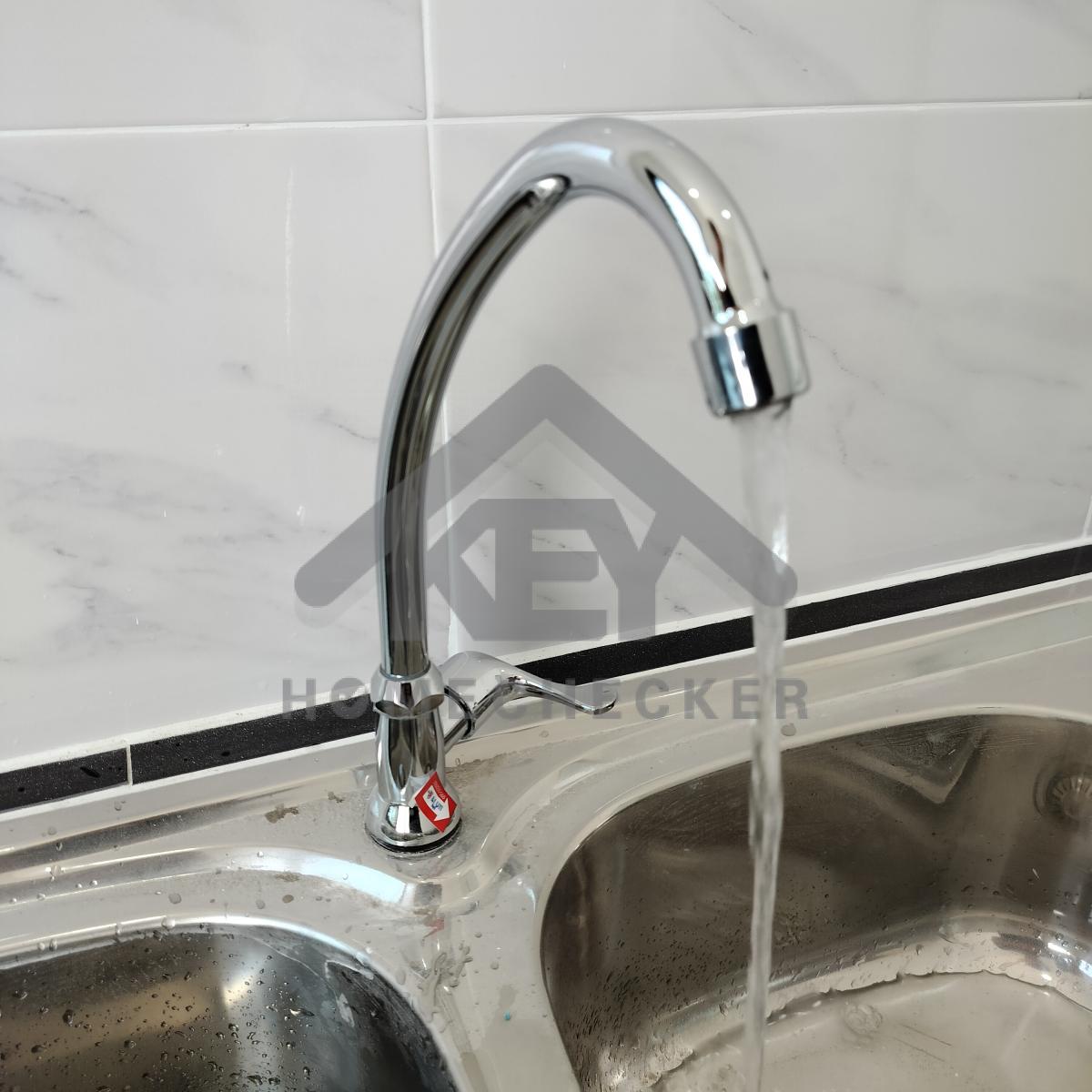

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา
แก้ไข เก็บงานติดตั้ง ทำความสะอาด และเก็บสีท่อน้ำทั้งหมดให้เรียบร้อย

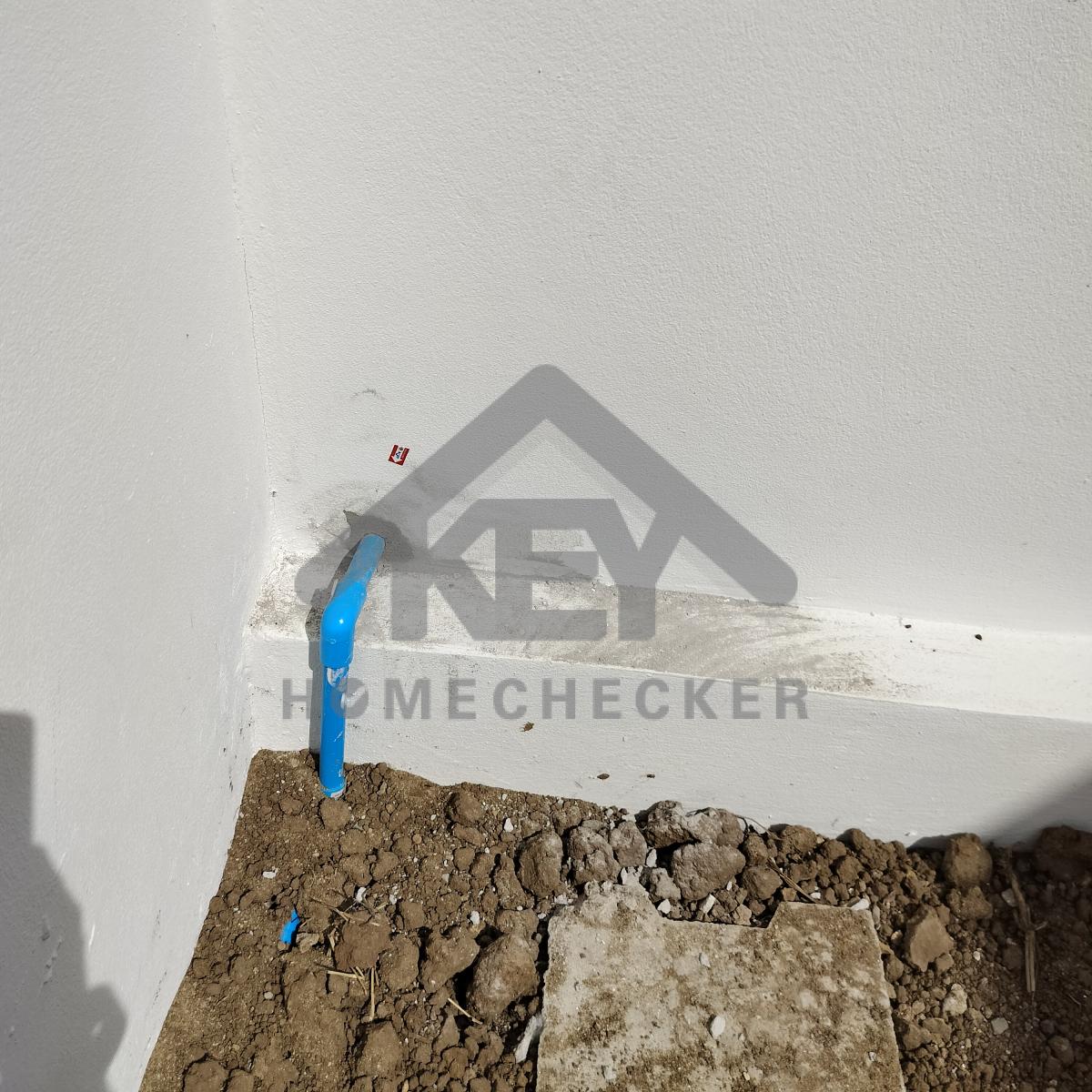

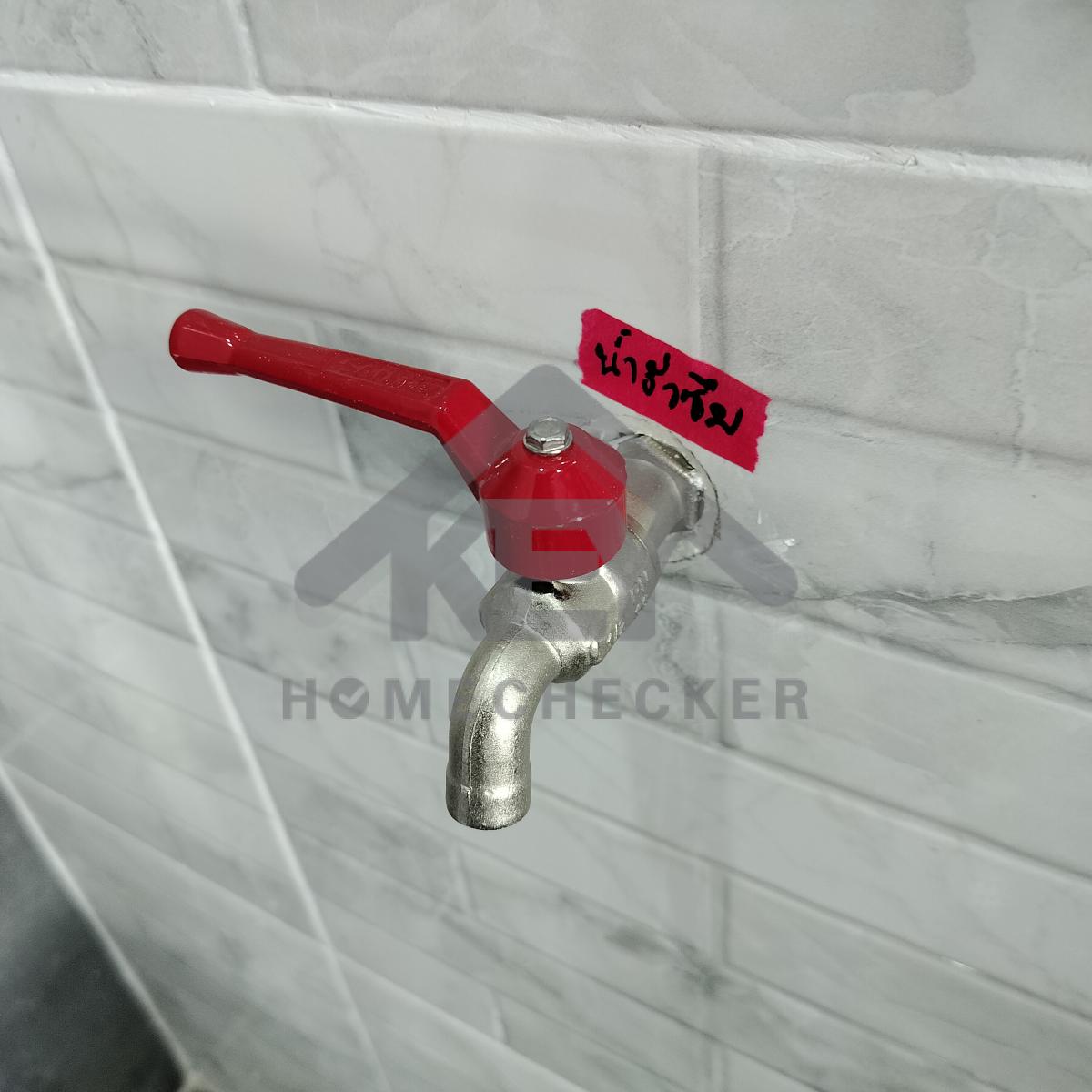

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม และติดตั้งรัดท่อให้แน่นหนา
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข บัวพื้นจบขอบตัดเข้ามุม 45องศา และเก็บซิลิโคนทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบล่างบัวพื้นและรอยต่อทั้งหมดให้เรียบร้อย

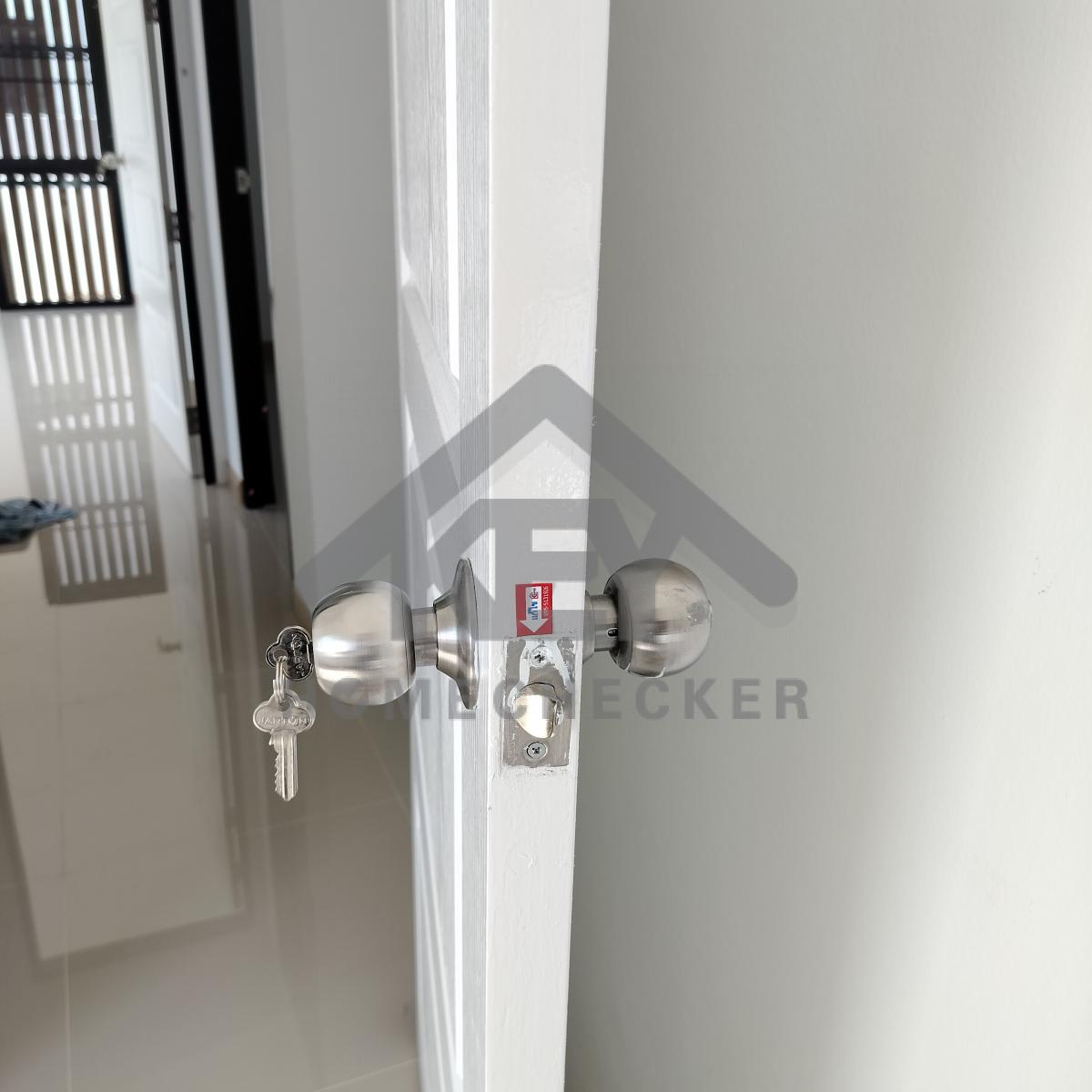

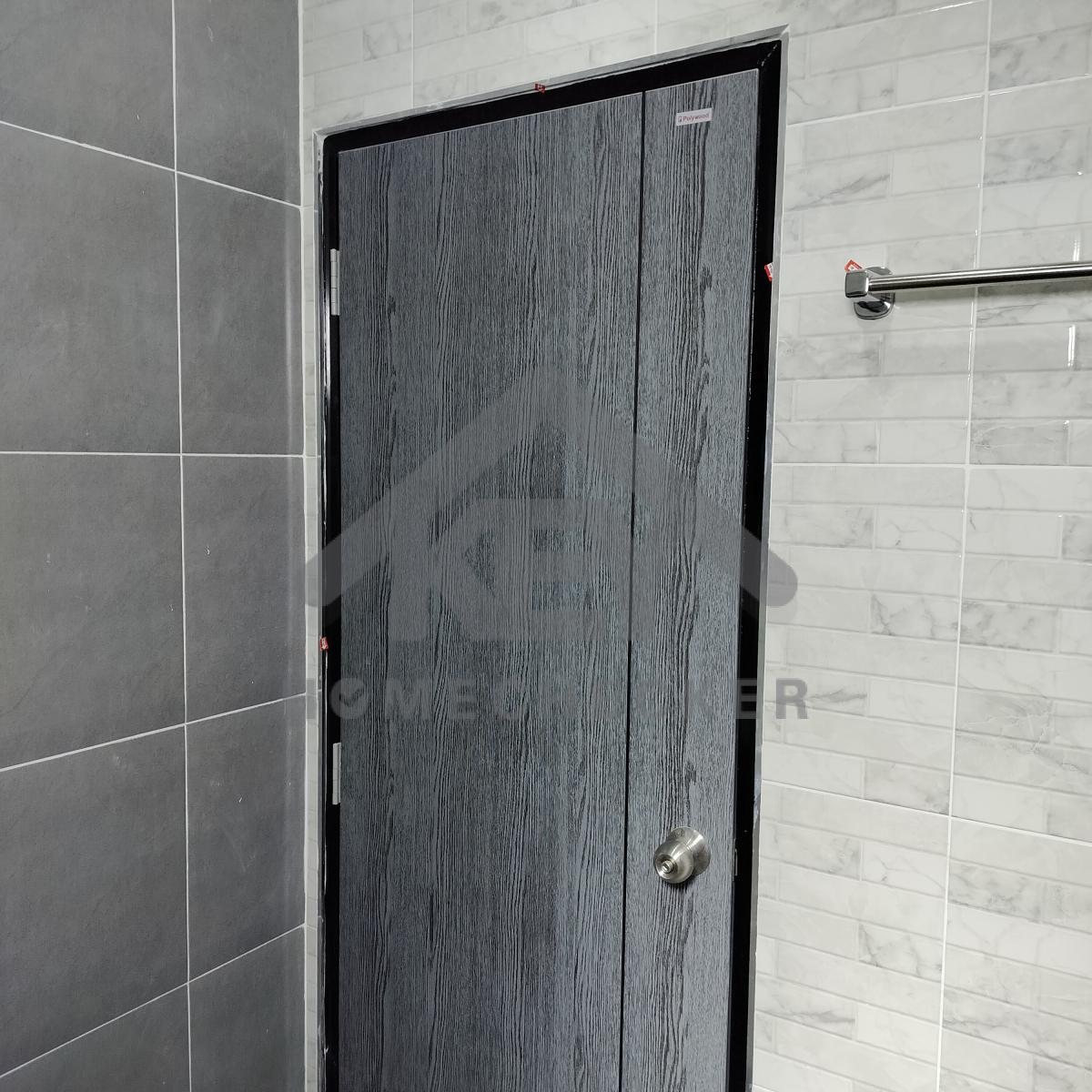

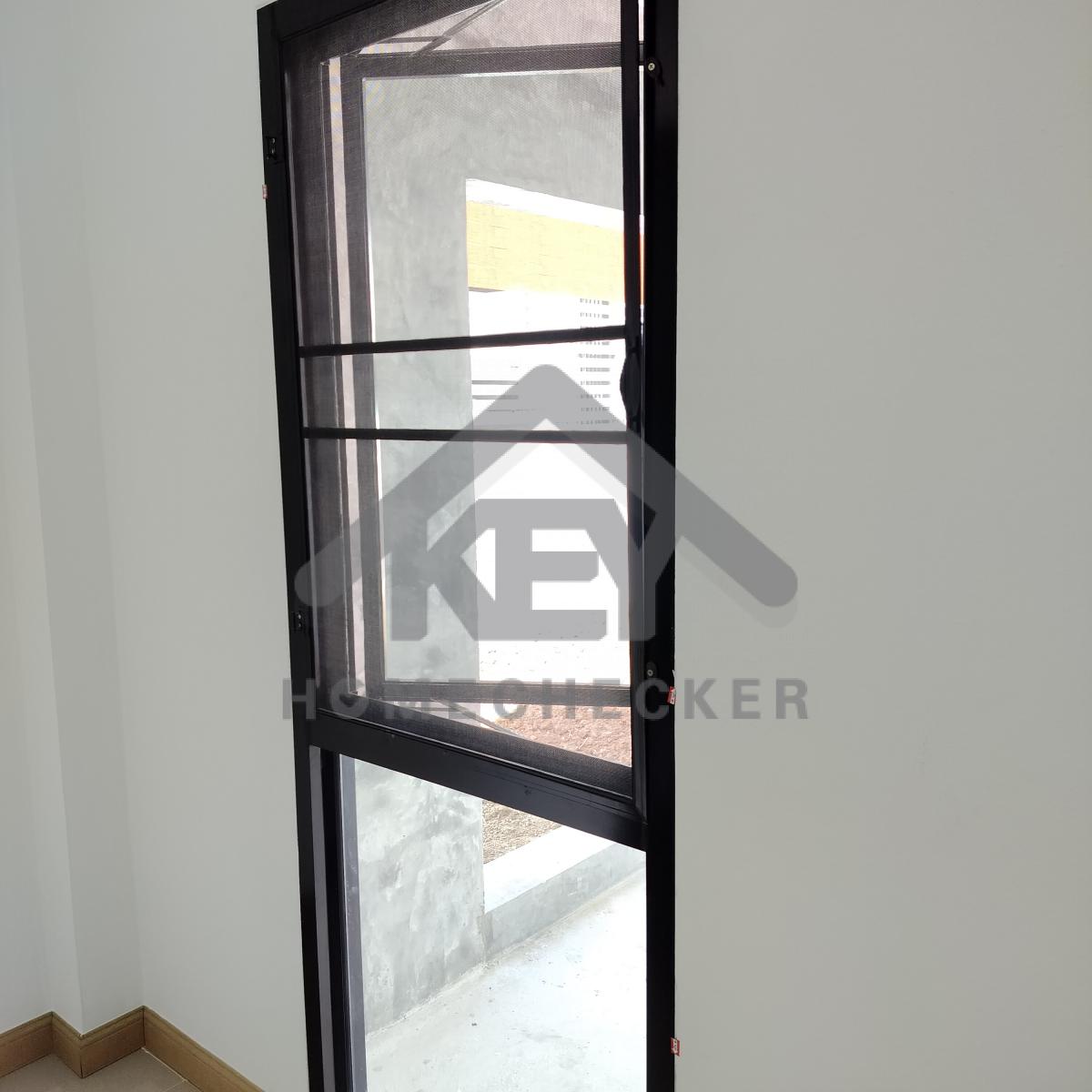

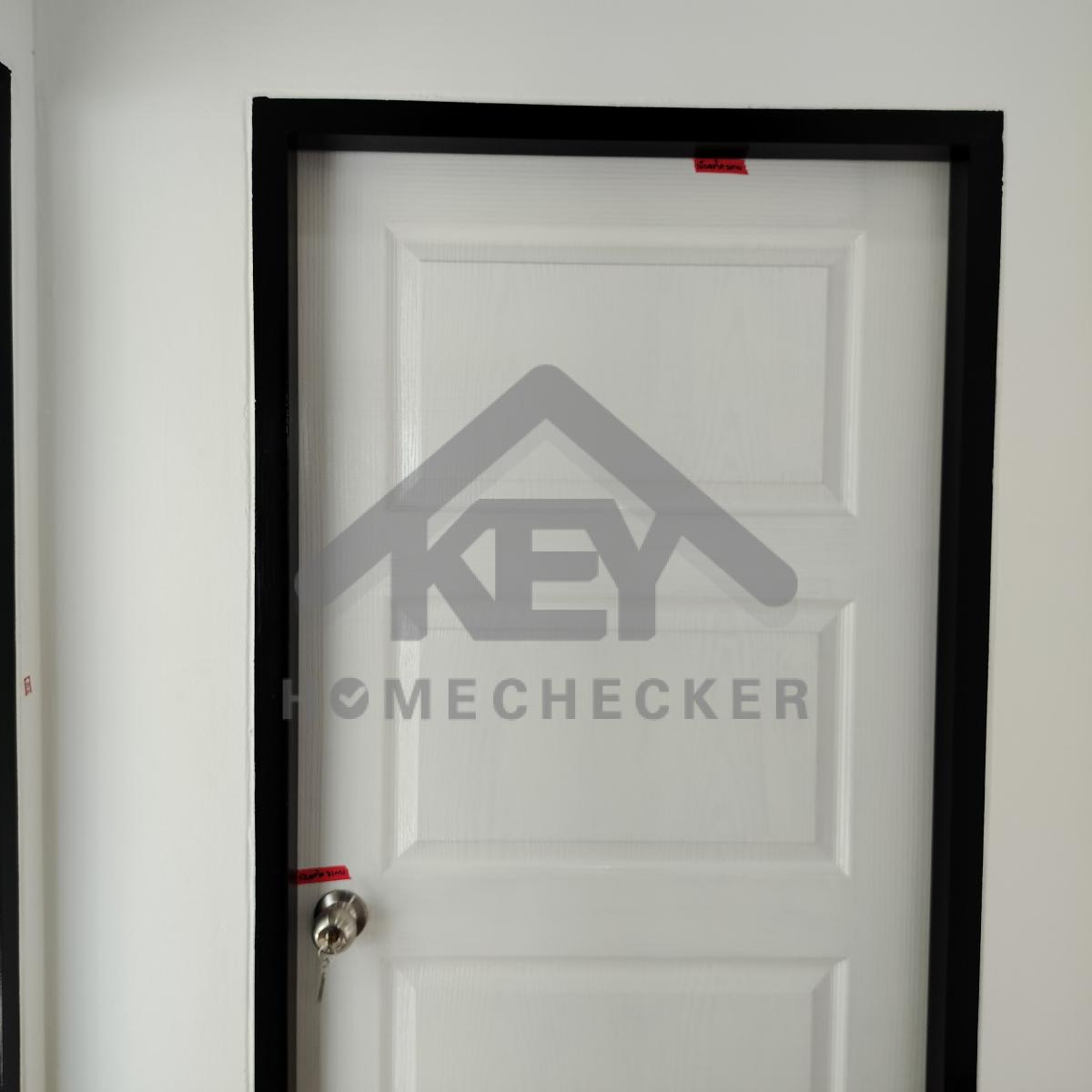

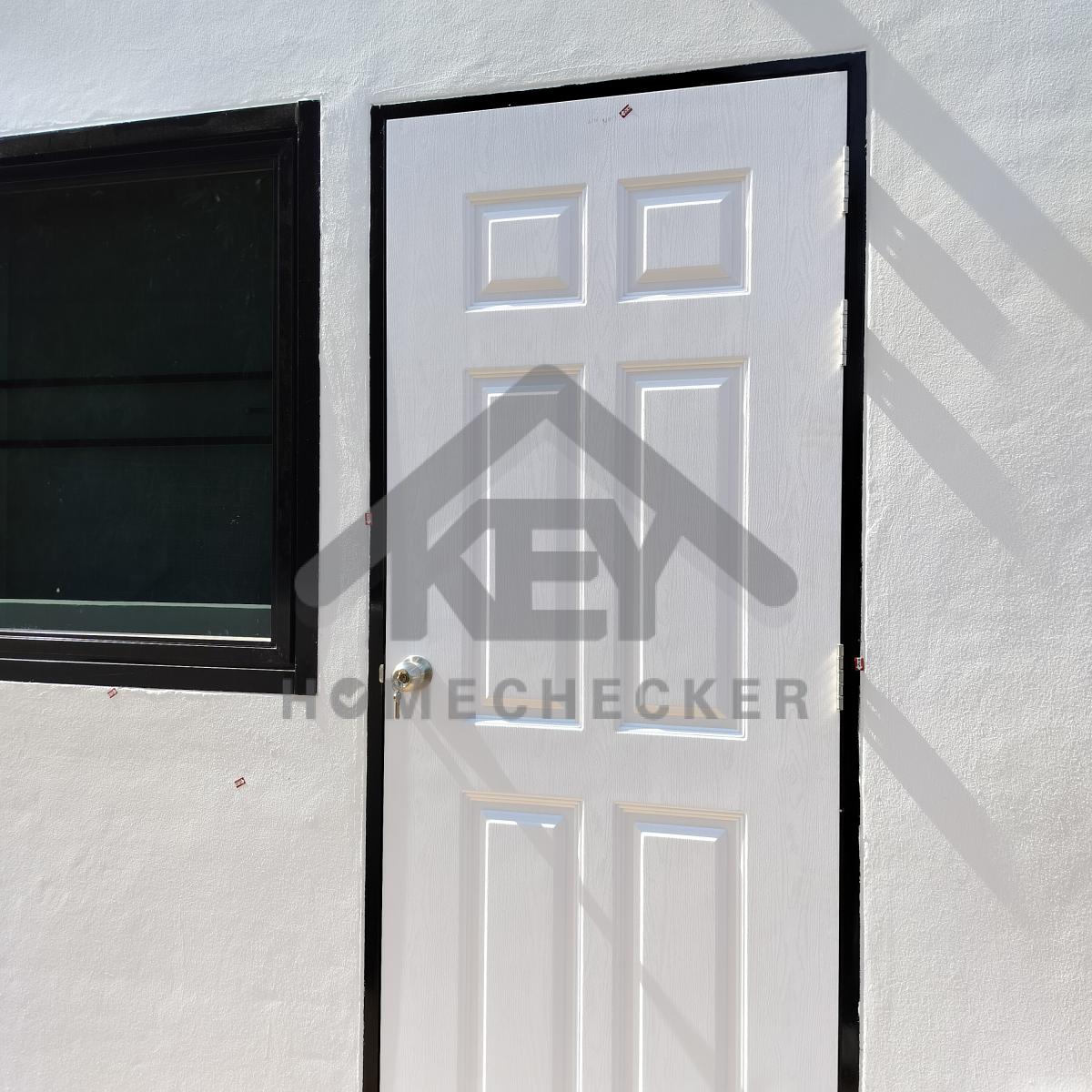

แก้ไข บานประตูติดขอบวงกบ ตัดแต่งและเก็บสีให้เรียบร้อย
*โดยรวม งานติดตั้งกระเบื้องพื้นไม่แน่นและหลุดร่อน
อาจส่งผลทำให้กระเบื้องระเบิดและหลุดร่อนเพิ่มเติมได้อีก
แก้ไข เก็บงานเก็บสีขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน ทั้งหมด

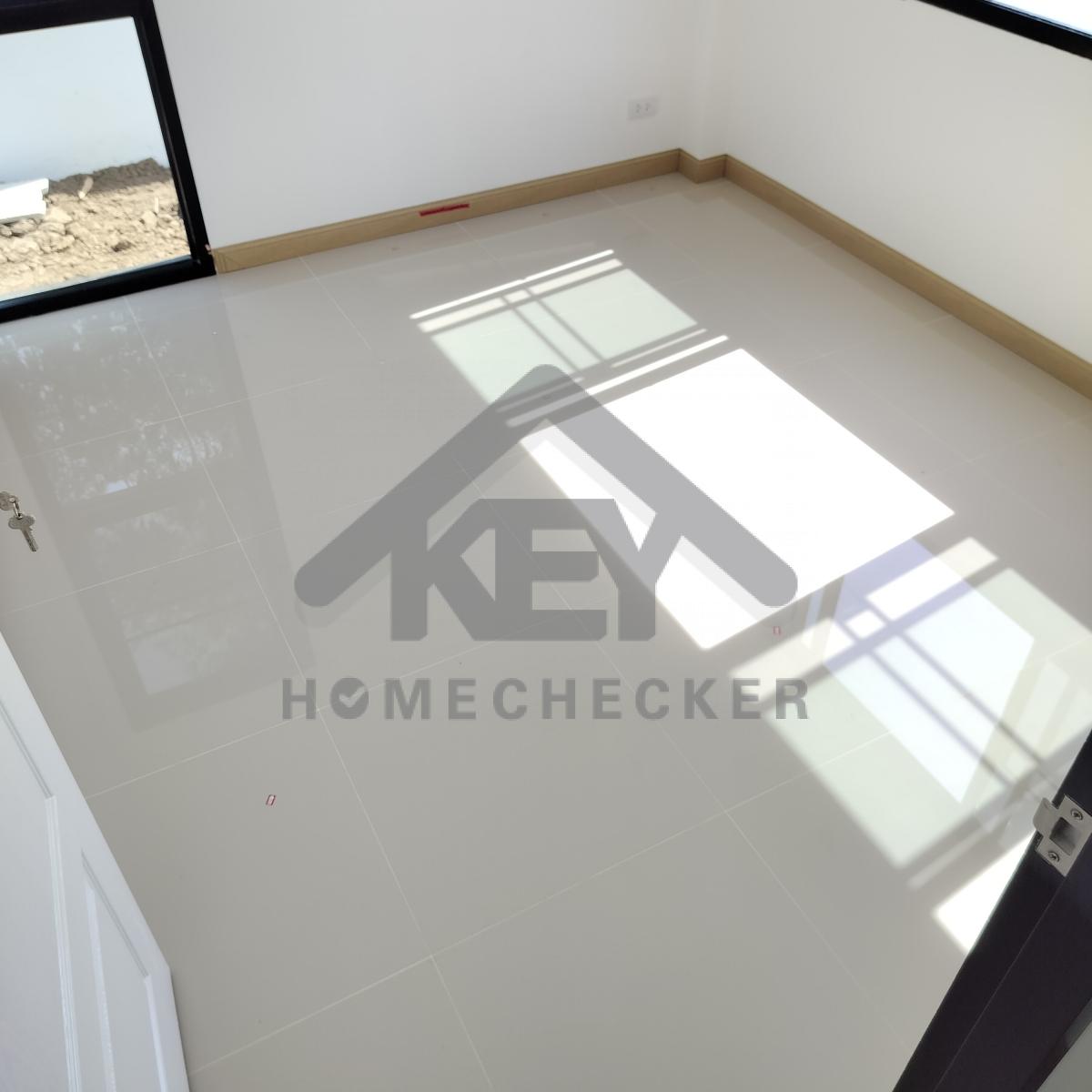

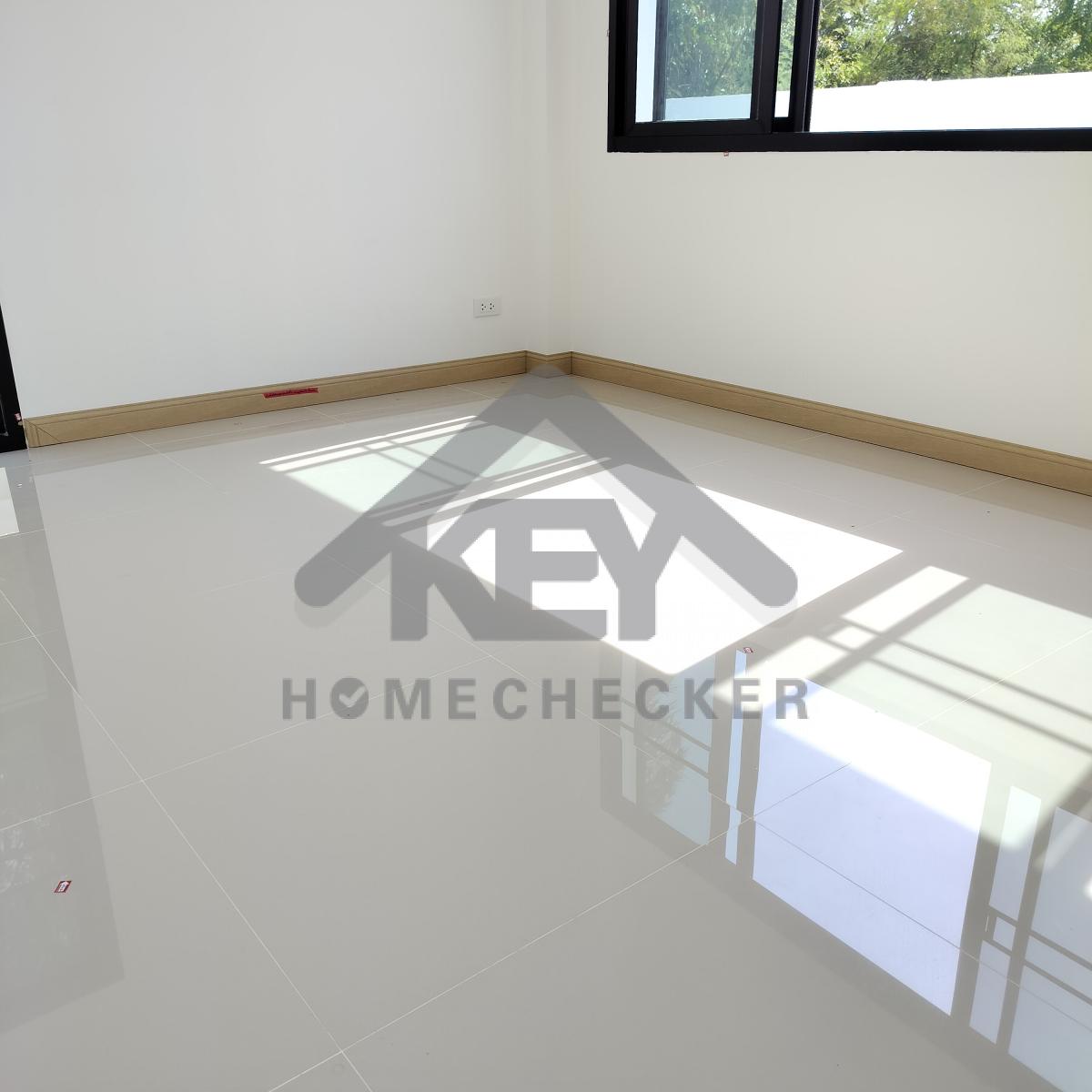

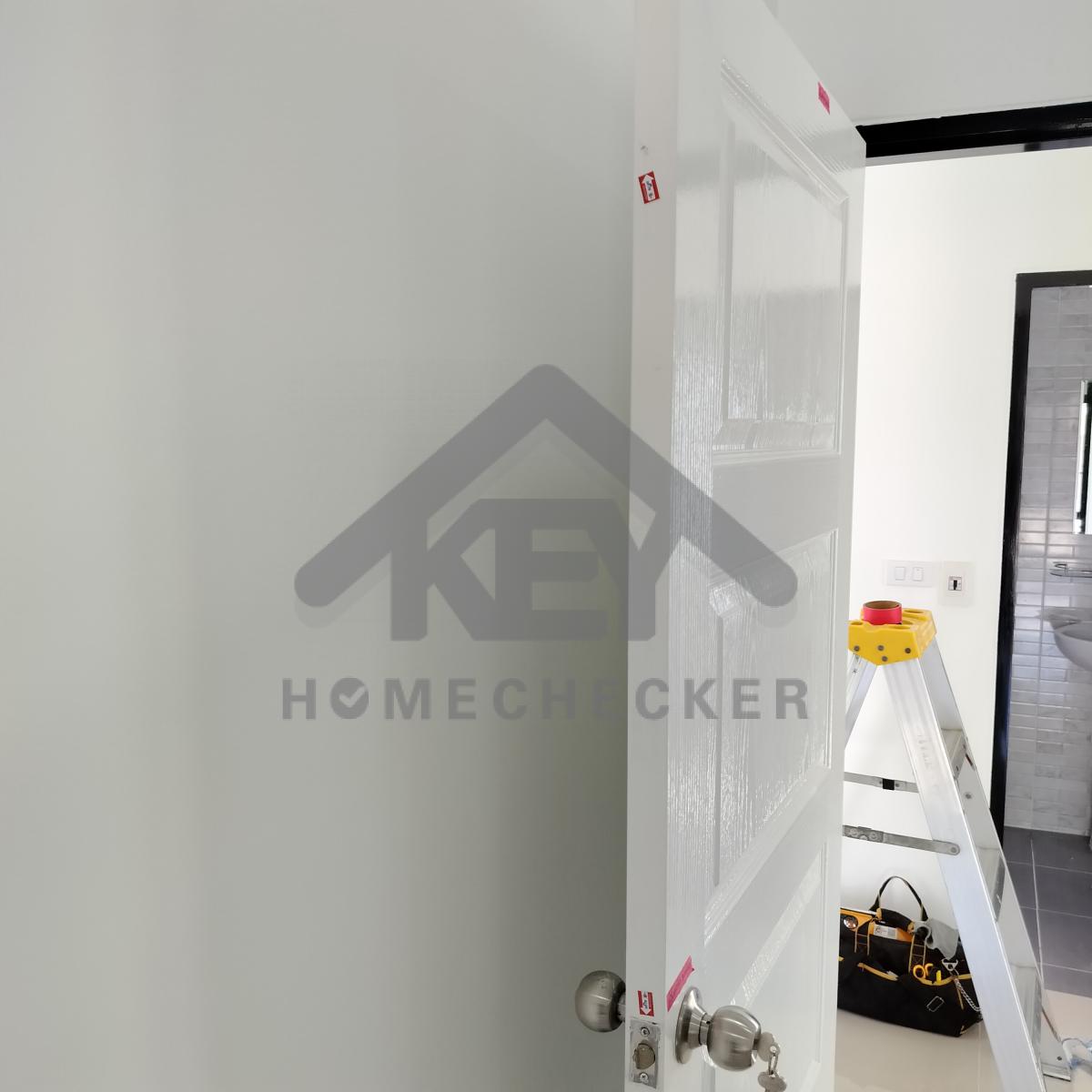

8. งานห้องนอนชั้น 1 (1)

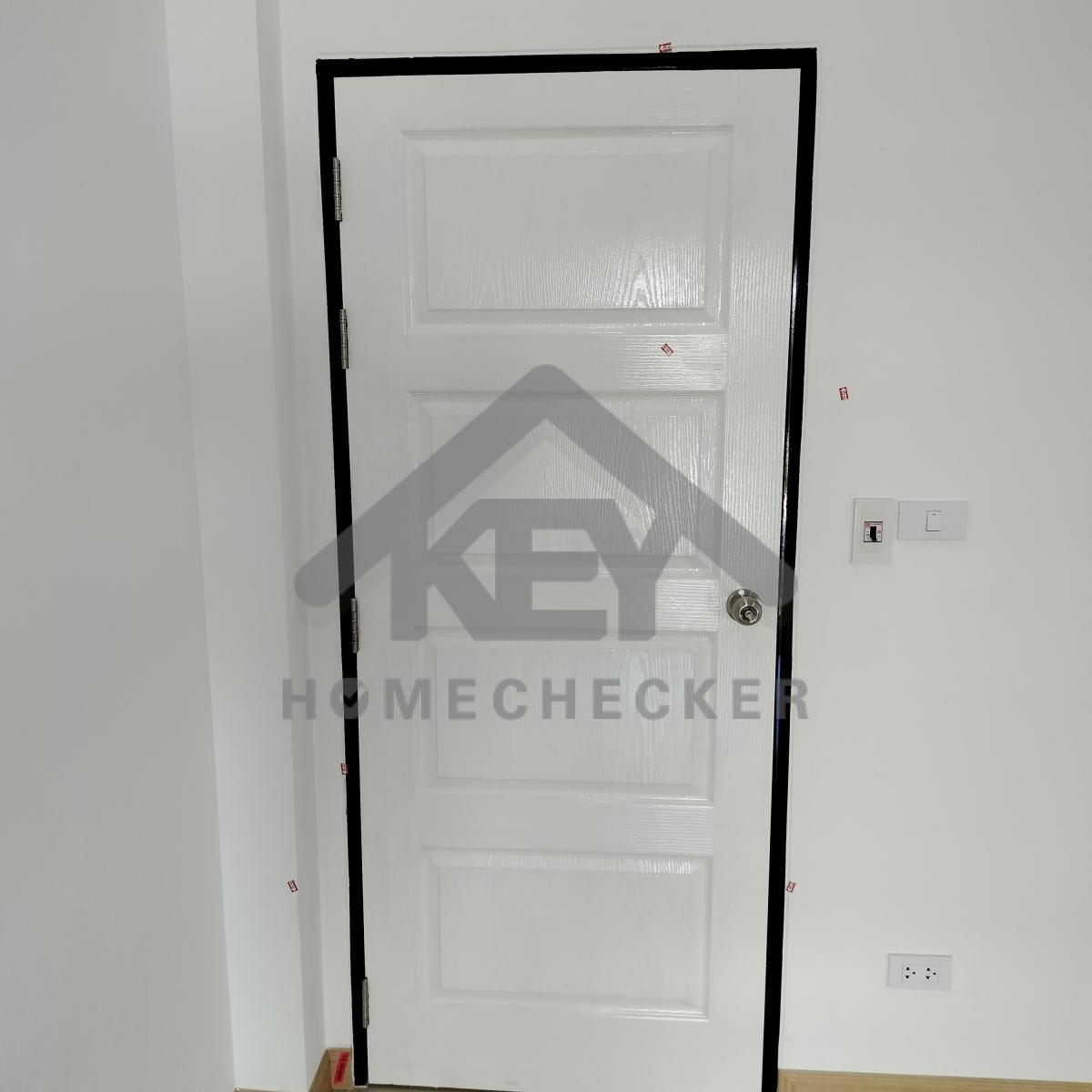

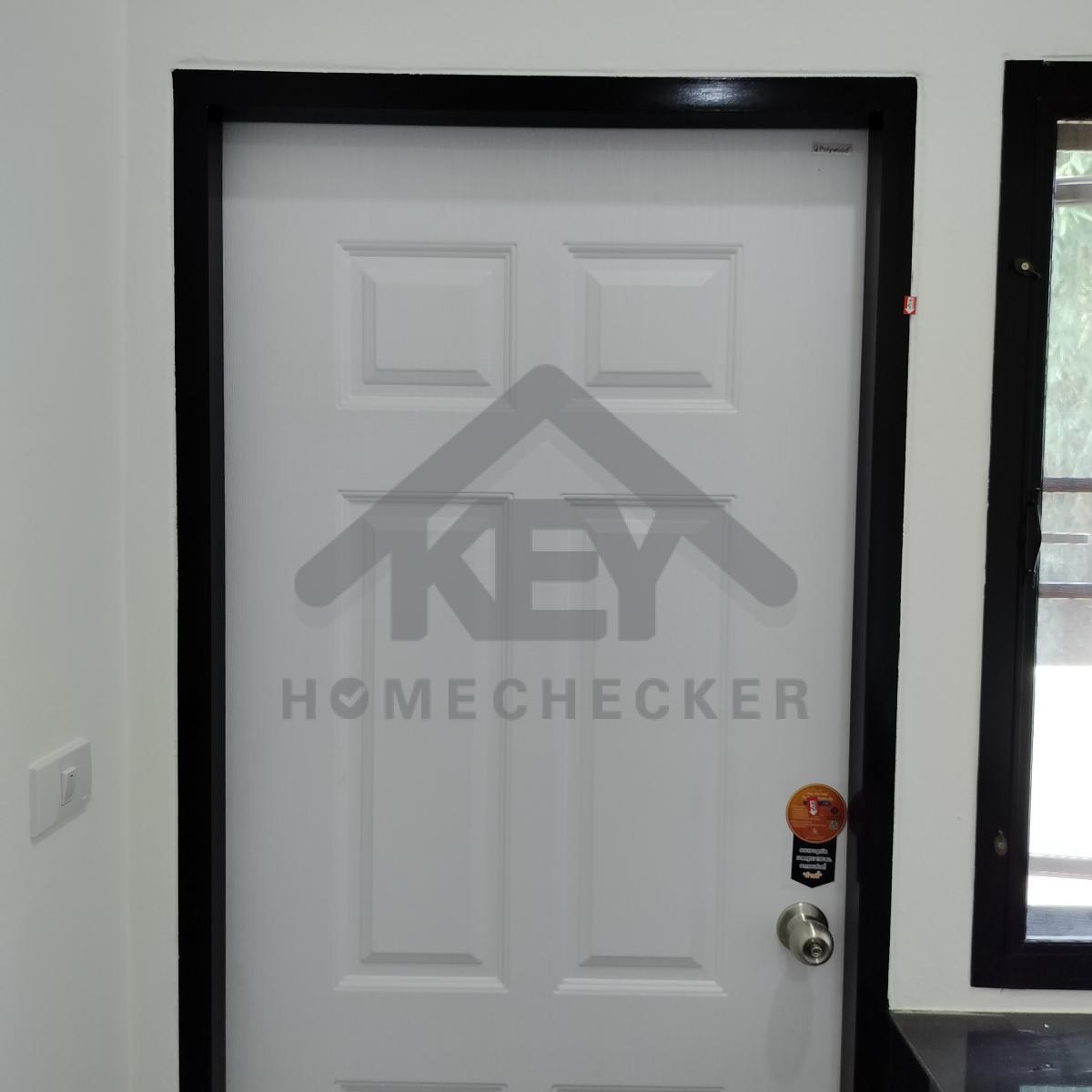

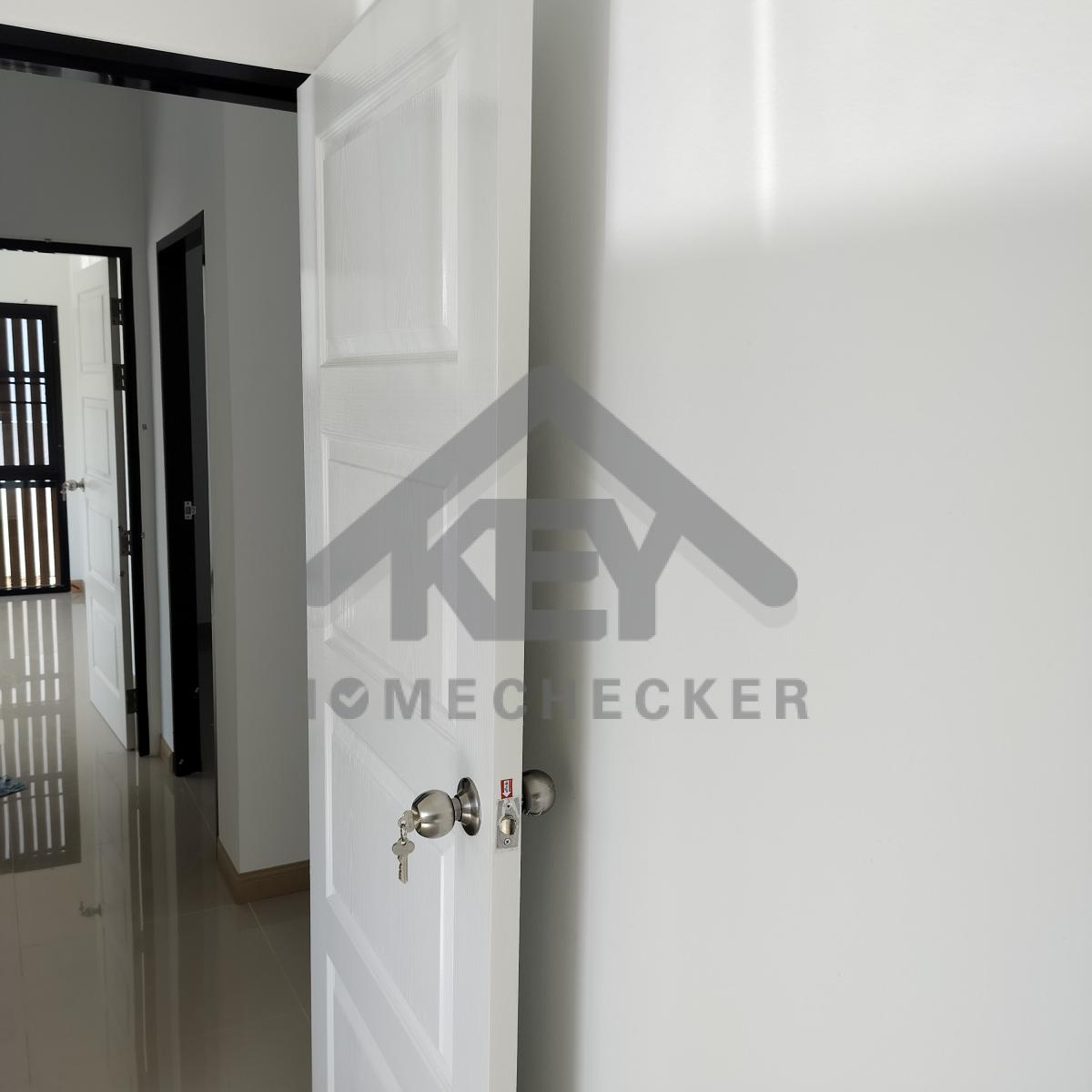

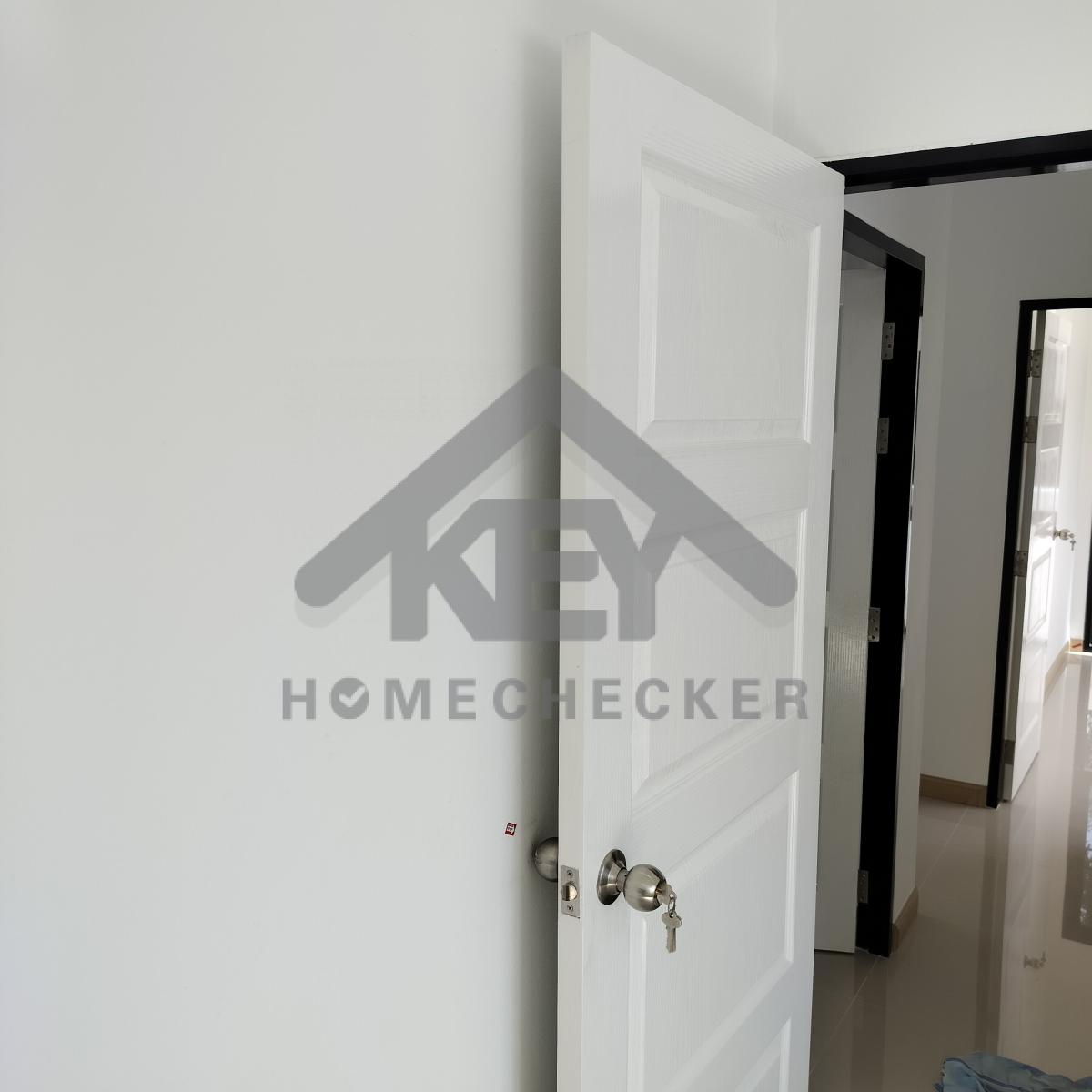

แก้ไข ขอบบานประตูเบียดติดวงกบ ตัดแต่งและเก็บงานเก็บสีให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข ยิงยึดหัวสกรูทั้งหมดให้จม
แก้ไข เก็บงานเก็บสีขอบบานประตูให้เรียบร้อย
(แนะนำติดตั้งตัวเบรคกันชนประตูเพิ่มเติม )
แก้ไข ขัดเก็บงานขอบผนังจับเซี้ยมและเก็บสีให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย

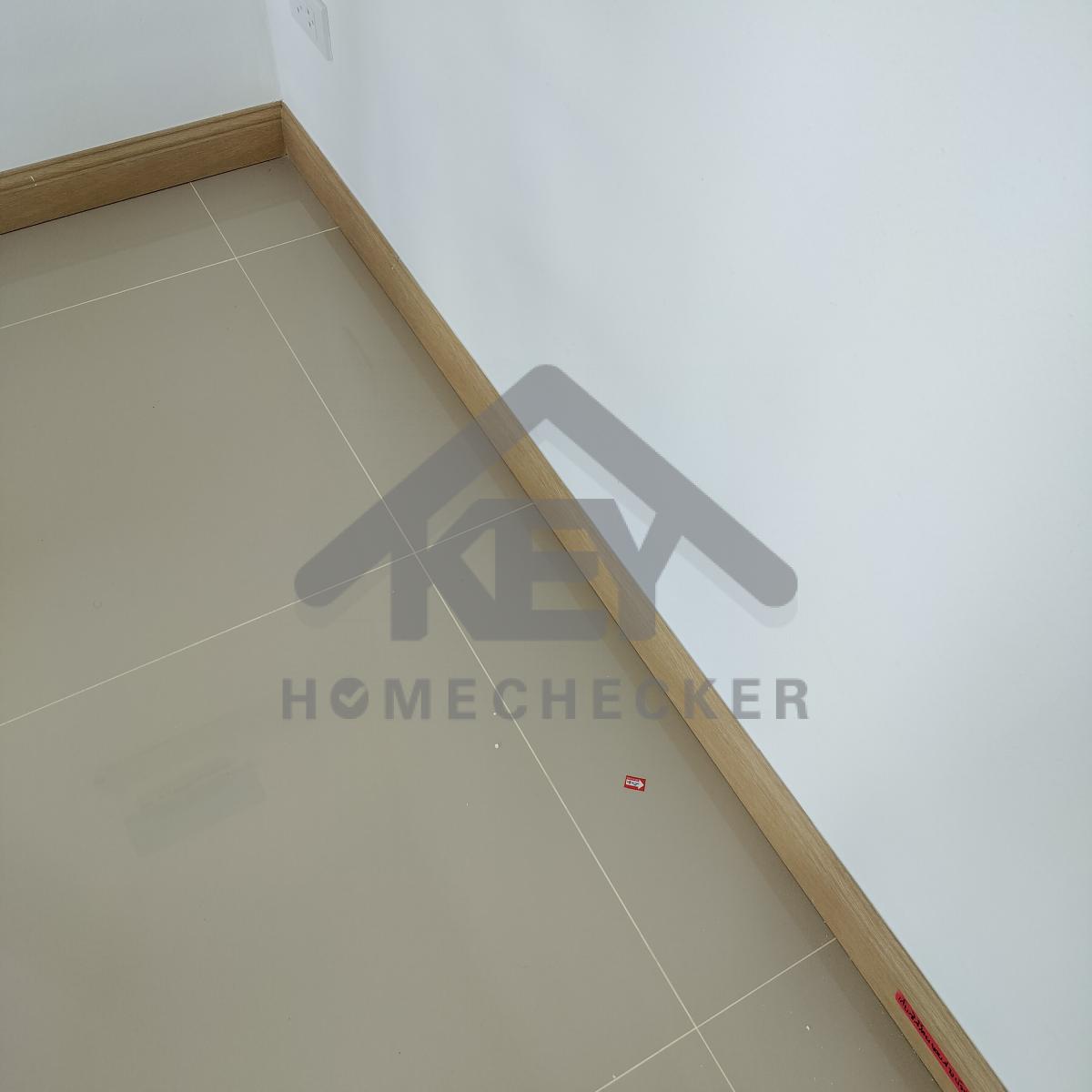

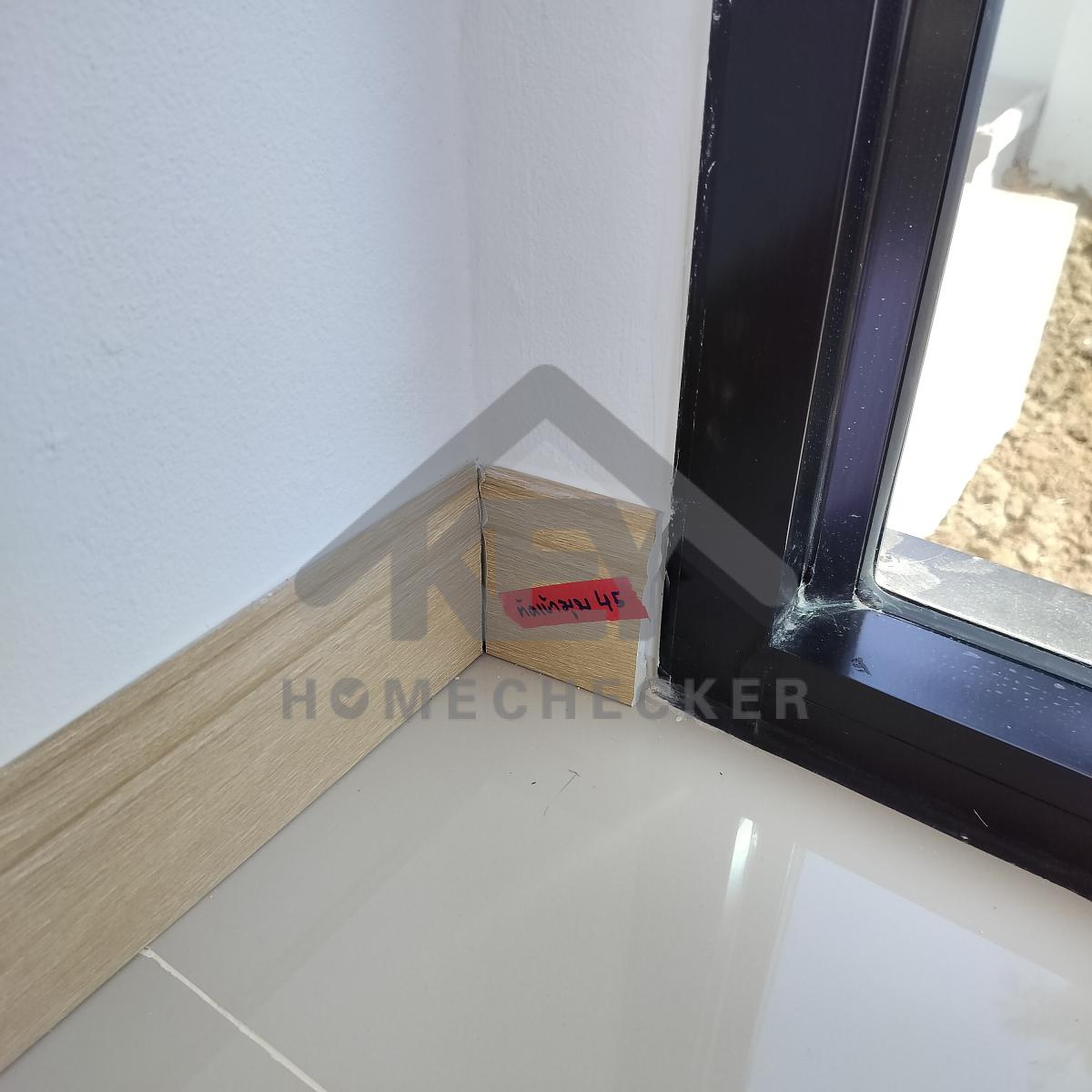

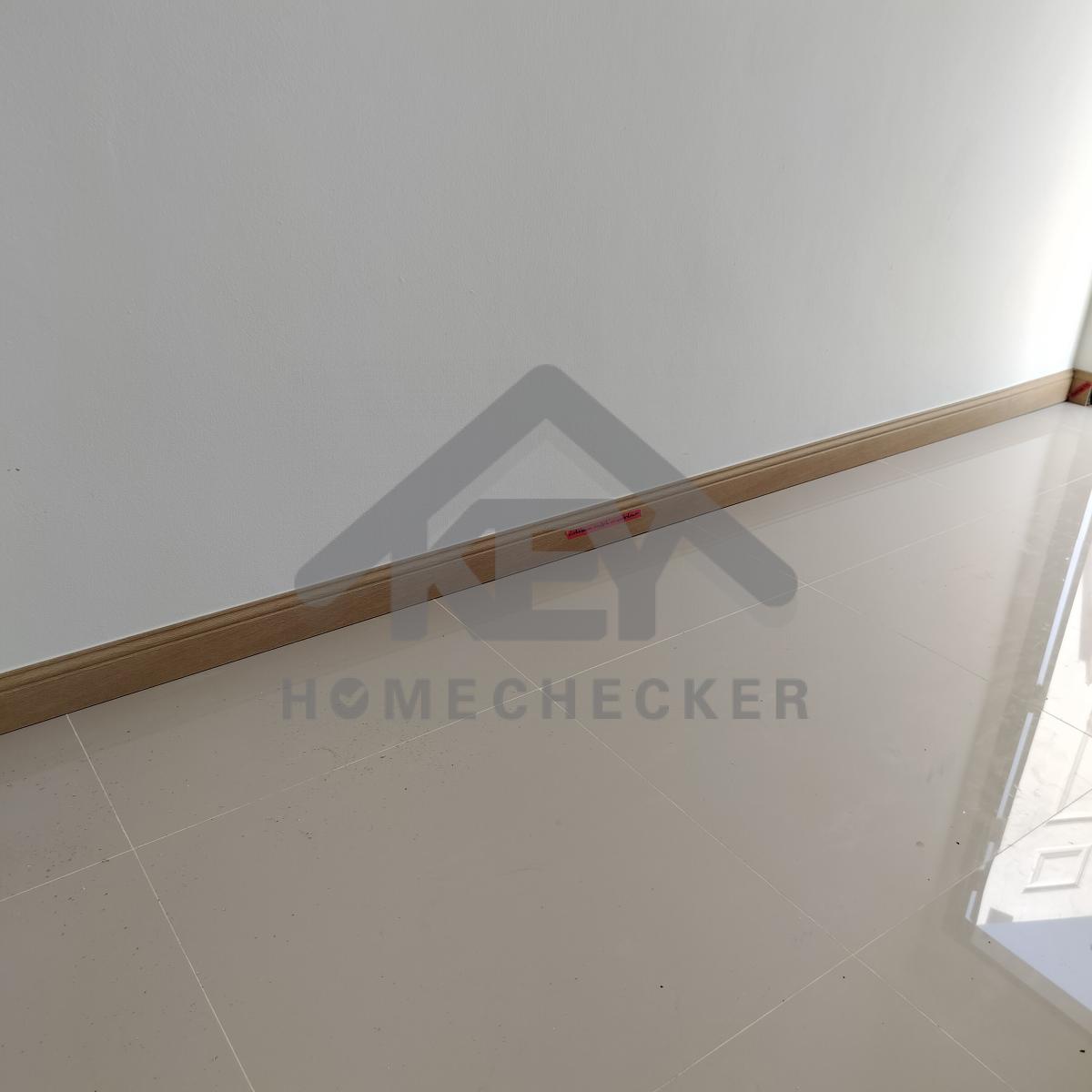

แก้ไข บัวพื้นจบขอบตัดเข้ามุม 45องศา และเก็บซิลิโคนทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบล่างบัวพื้นและรอยต่อทั้งหมดให้เรียบร้อย

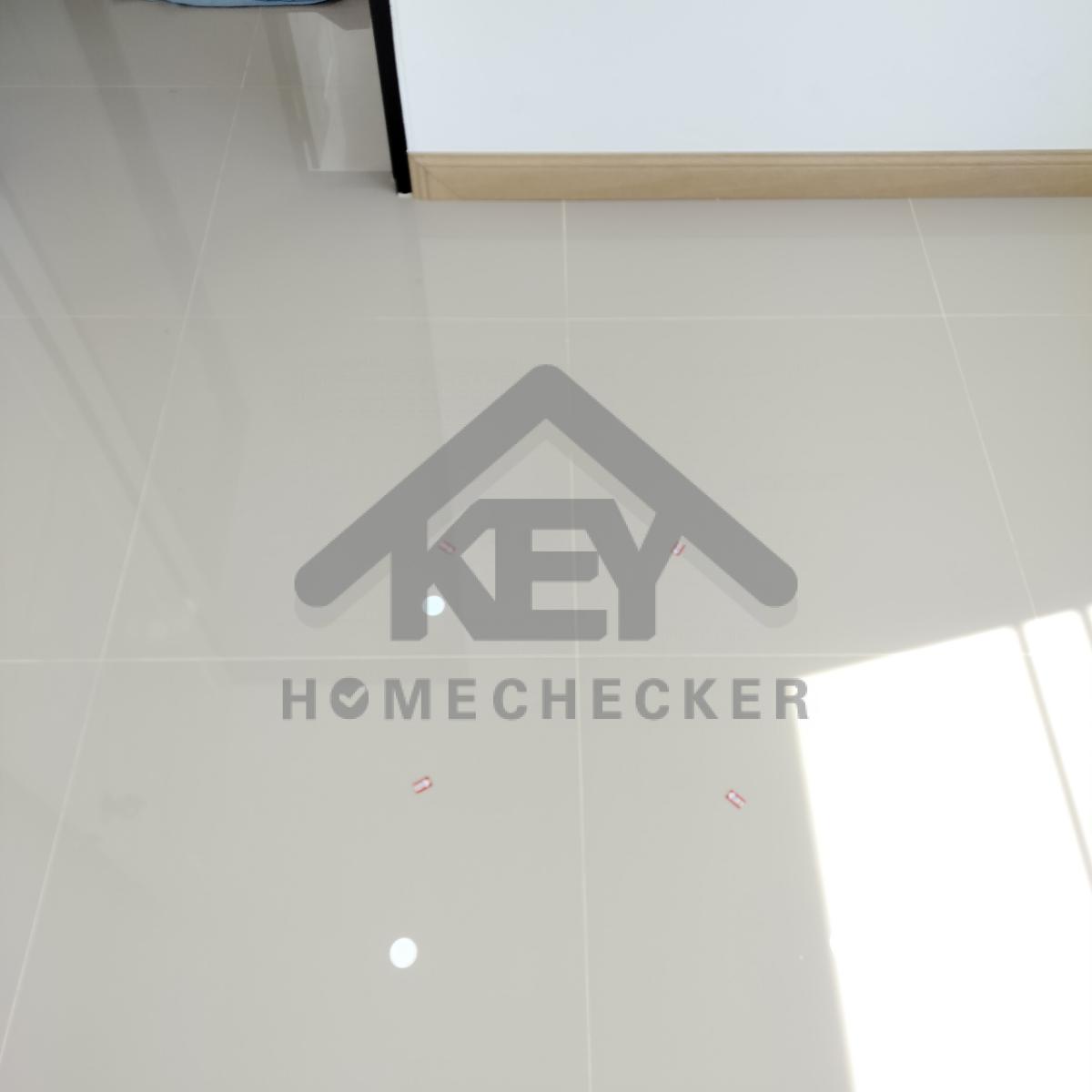

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
*โดยรวม งานติดตั้งกระเบื้องพื้นไม่แน่นและหลุดร่อน
อาจส่งผลทำให้กระเบื้องระเบิดและหลุดร่อนเพิ่มเติมได้อีก

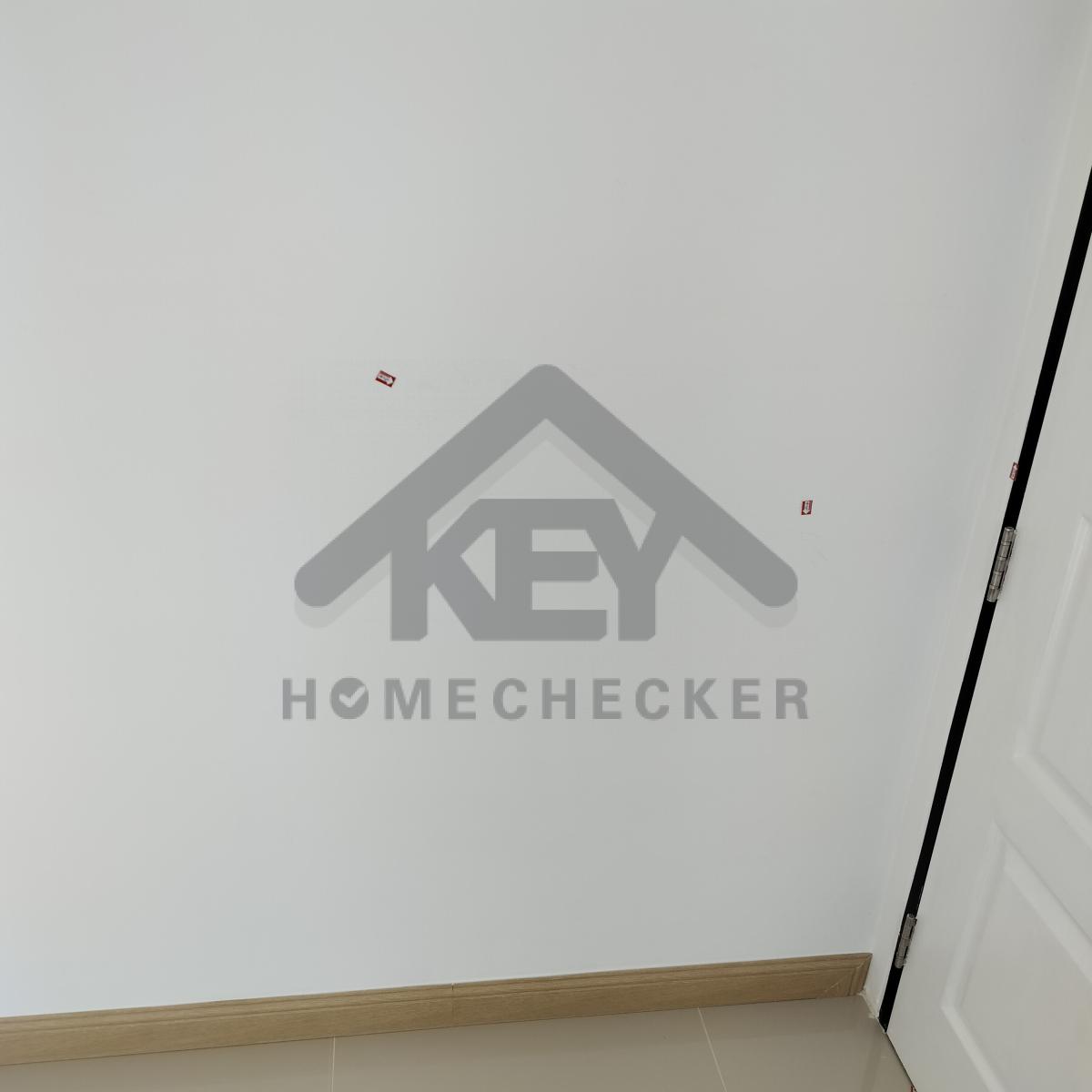

9. งานห้องนอนชั้น 1 (2)
แก้ไข เก็บงานเก็บสีขอบประตูทั้งหมดให้เรียบร้อย

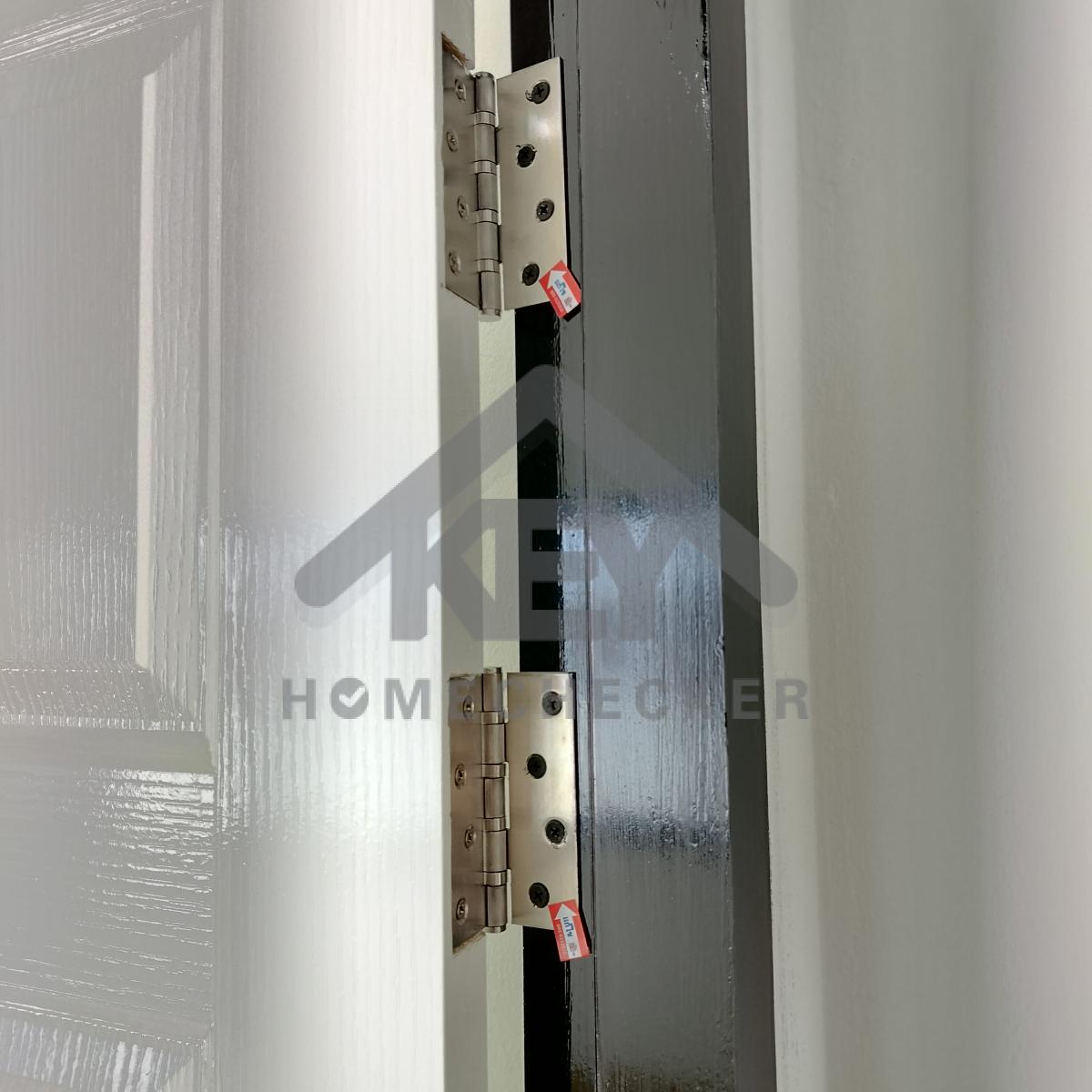

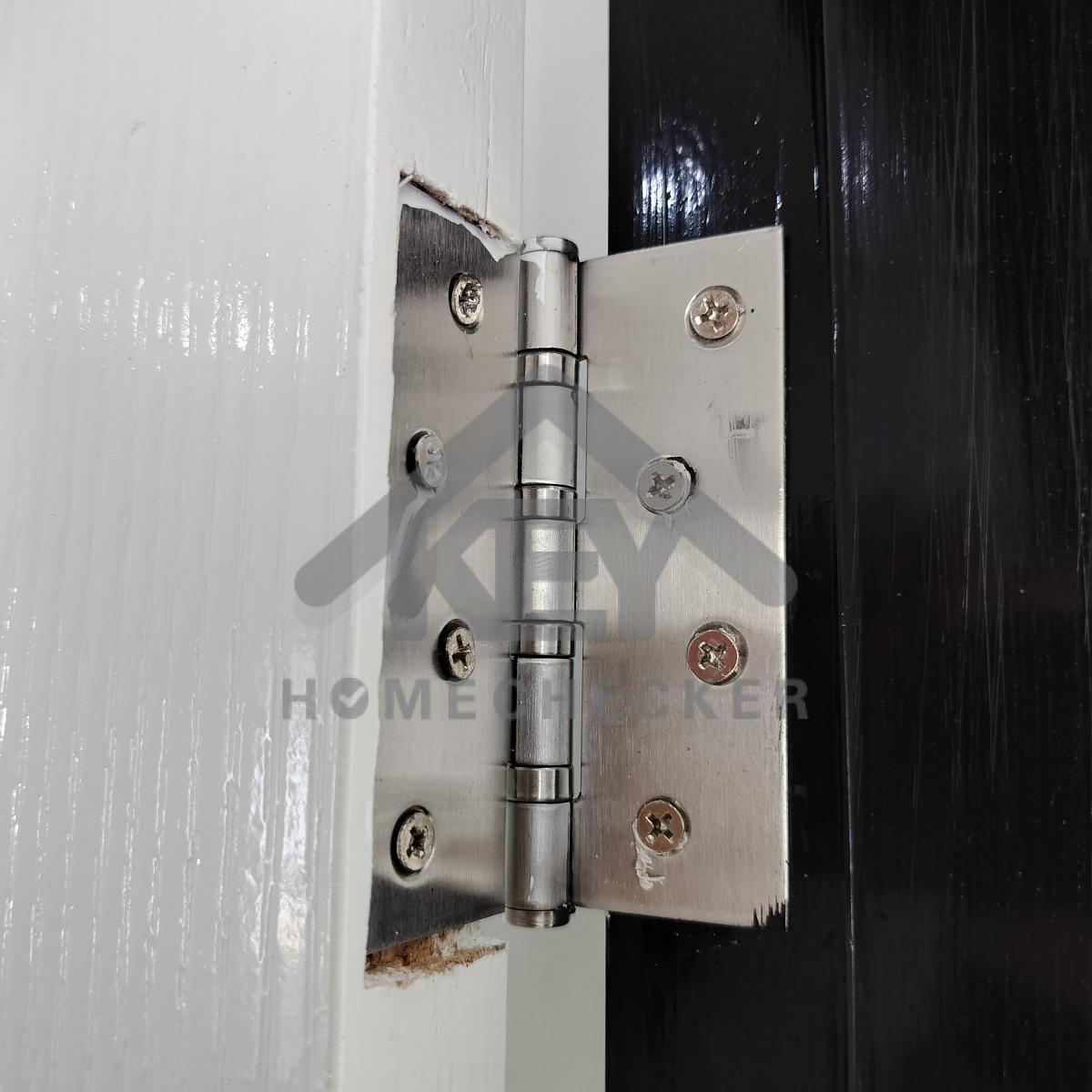

แก้ไข เปลี่ยนสกรูบานพับวงกบใหม่ทั้งหมด
แก้ไข ทำความสะอาดบานพับและเก็บสีขอบบานประตูให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
แนะนำติดตั้งตัวเบรคกันชนประตูเพิ่มเติม

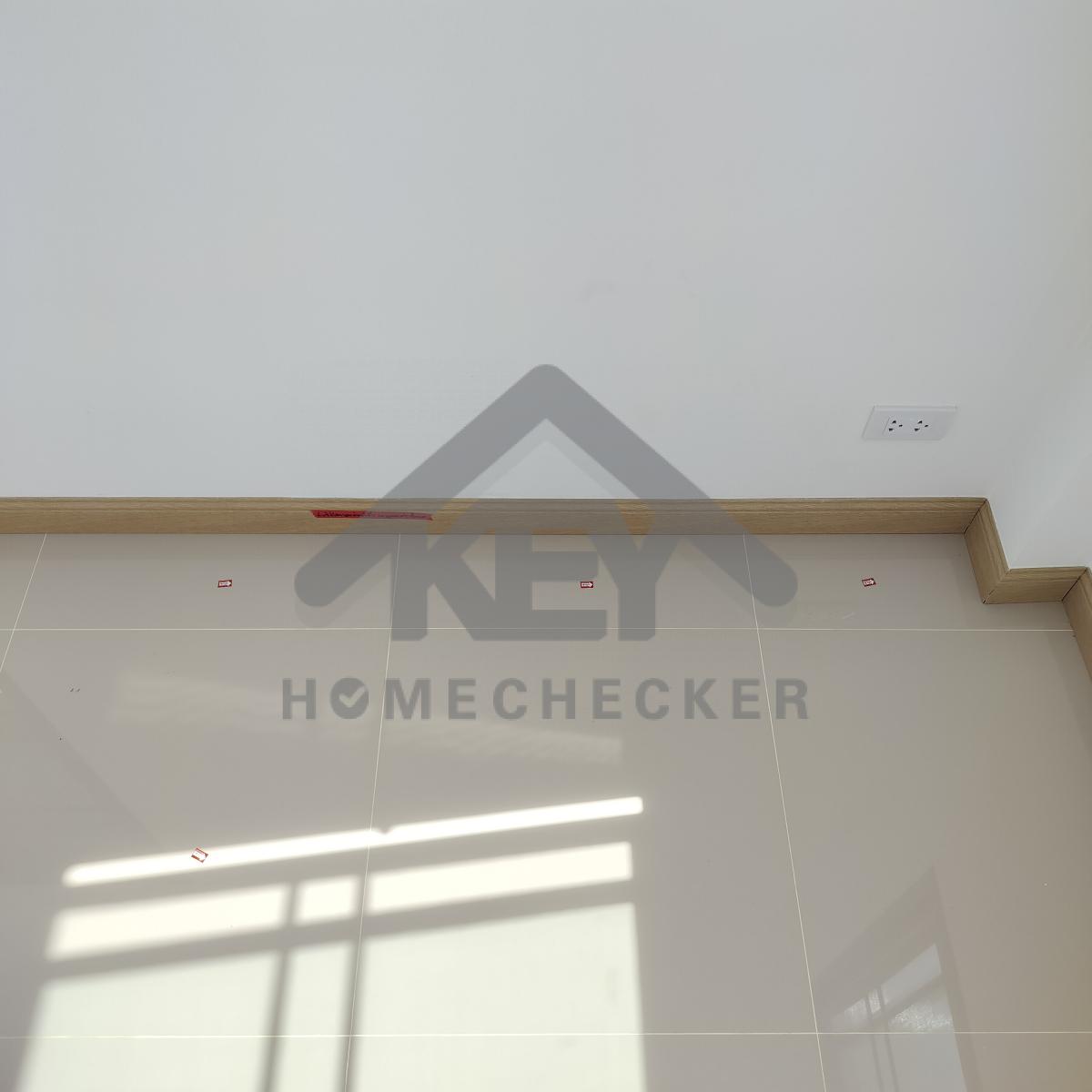

แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข บัวพื้นจบขอบตัดเข้ามุม 45องศา และเก็บซิลิโคนทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบล่างบัวพื้นและรอยต่อทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
*โดยรวม งานติดตั้งกระเบื้องพื้นไม่แน่นและหลุดร่อน
อาจส่งผลทำให้กระเบื้องระเบิดและหลุดร่อนเพิ่มเติมได้อีก
10. งานห้องนอนชั้น 1 (3)
แก้ไข เก็บงานเก็บสีขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีบานประตูและลูกบิดให้เรียบร้อย
แนะนำติดตั้งตัวเบรคกันชนประตูเพิ่มเติม
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เต็มขอบ และเก็บงานเก็บสีแต่งขอบเฟรมทั้งหมดให้เรียบร้อย
แก้ไข บัวพื้นจบขอบตัดเข้ามุม 45องศา และเก็บซิลิโคนทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบล่างบัวพื้นและรอยต่อทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(กรณีรื้อสกัดแก้ไขให้เช็คแผ่นด้านข้างเพิ่ม อาจลามหลุดร่อนเพิ่มเติม)
*โดยรวม งานติดตั้งกระเบื้องพื้นไม่แน่นและหลุดร่อน
อาจส่งผลทำให้กระเบื้องระเบิดและหลุดร่อนเพิ่มเติมได้อีก

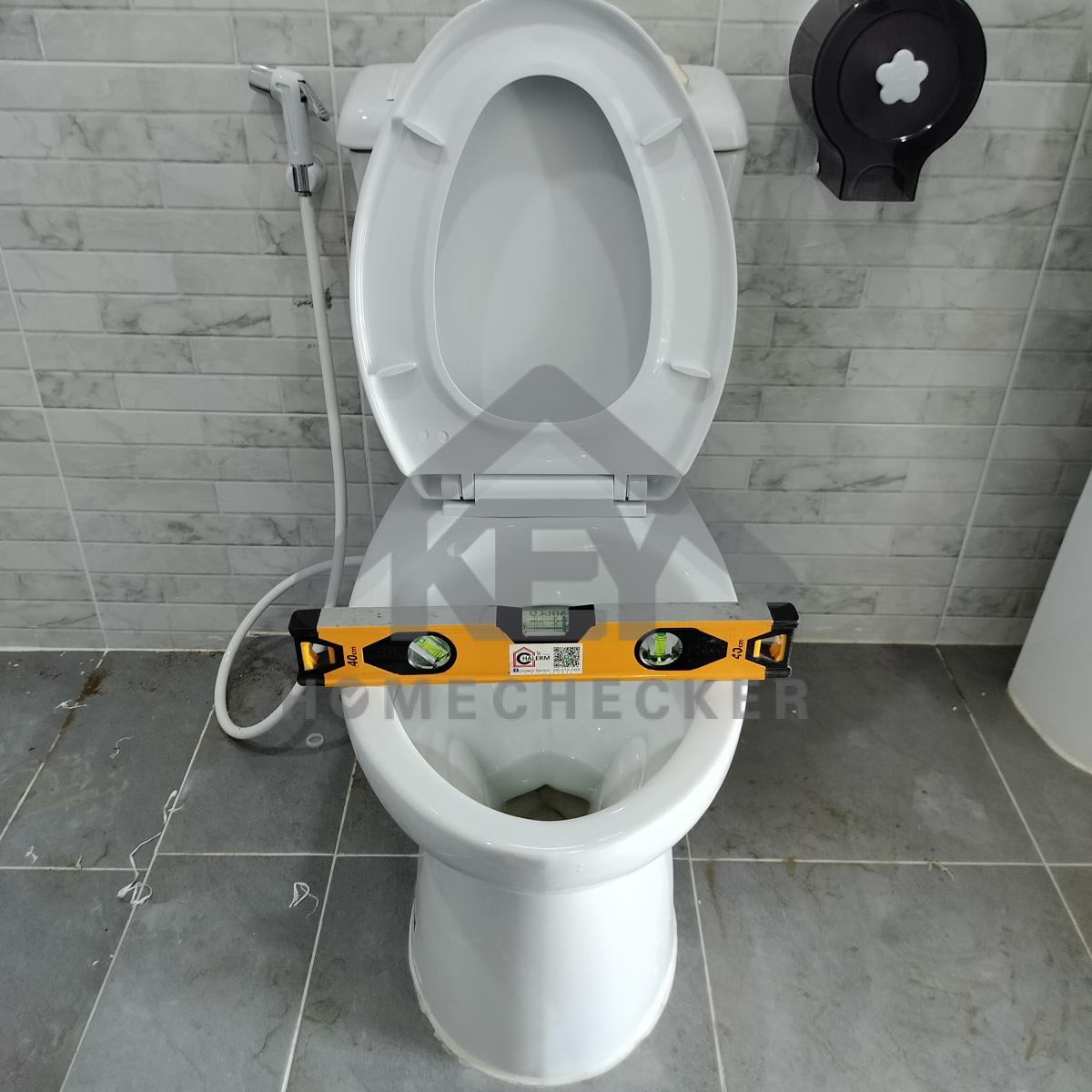

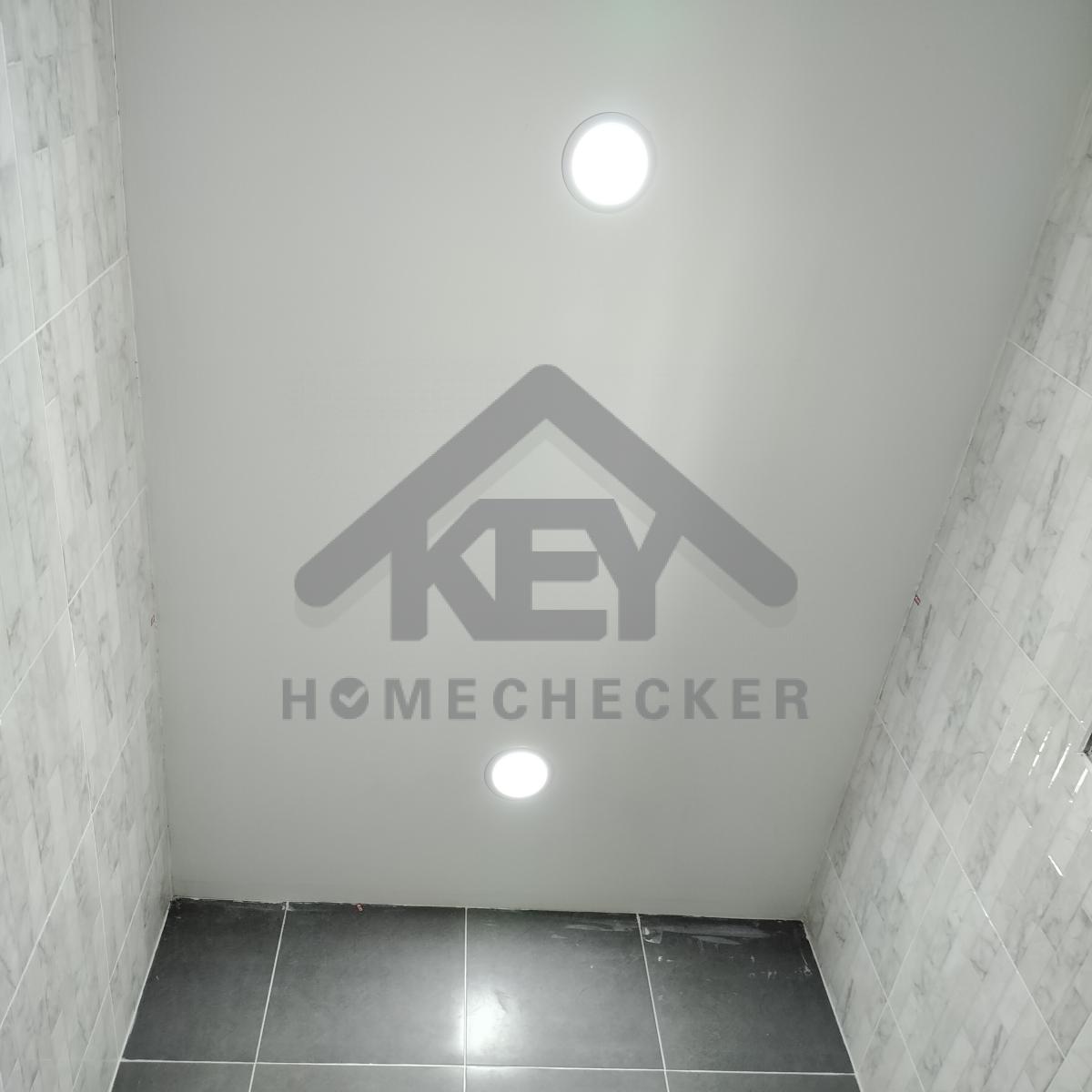

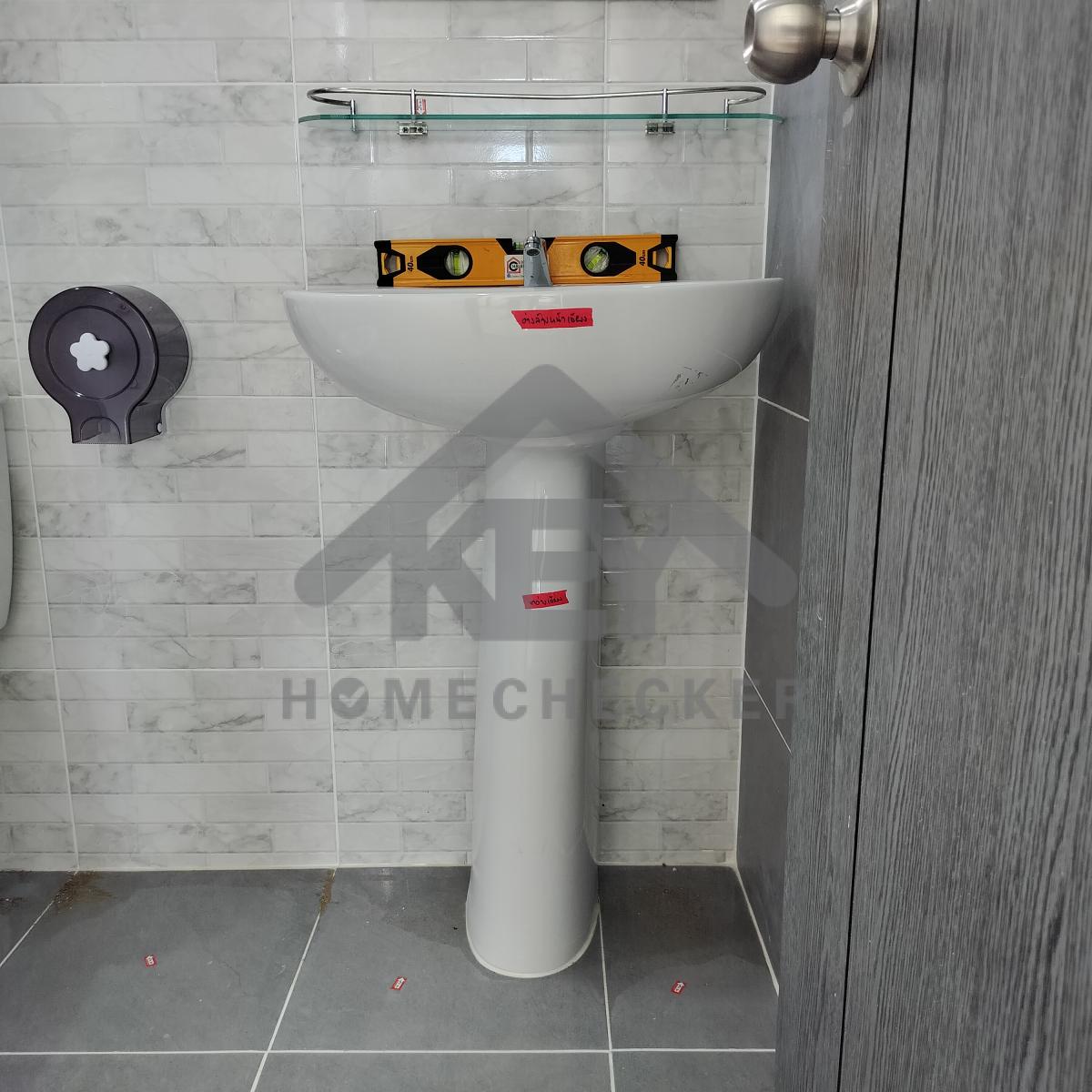

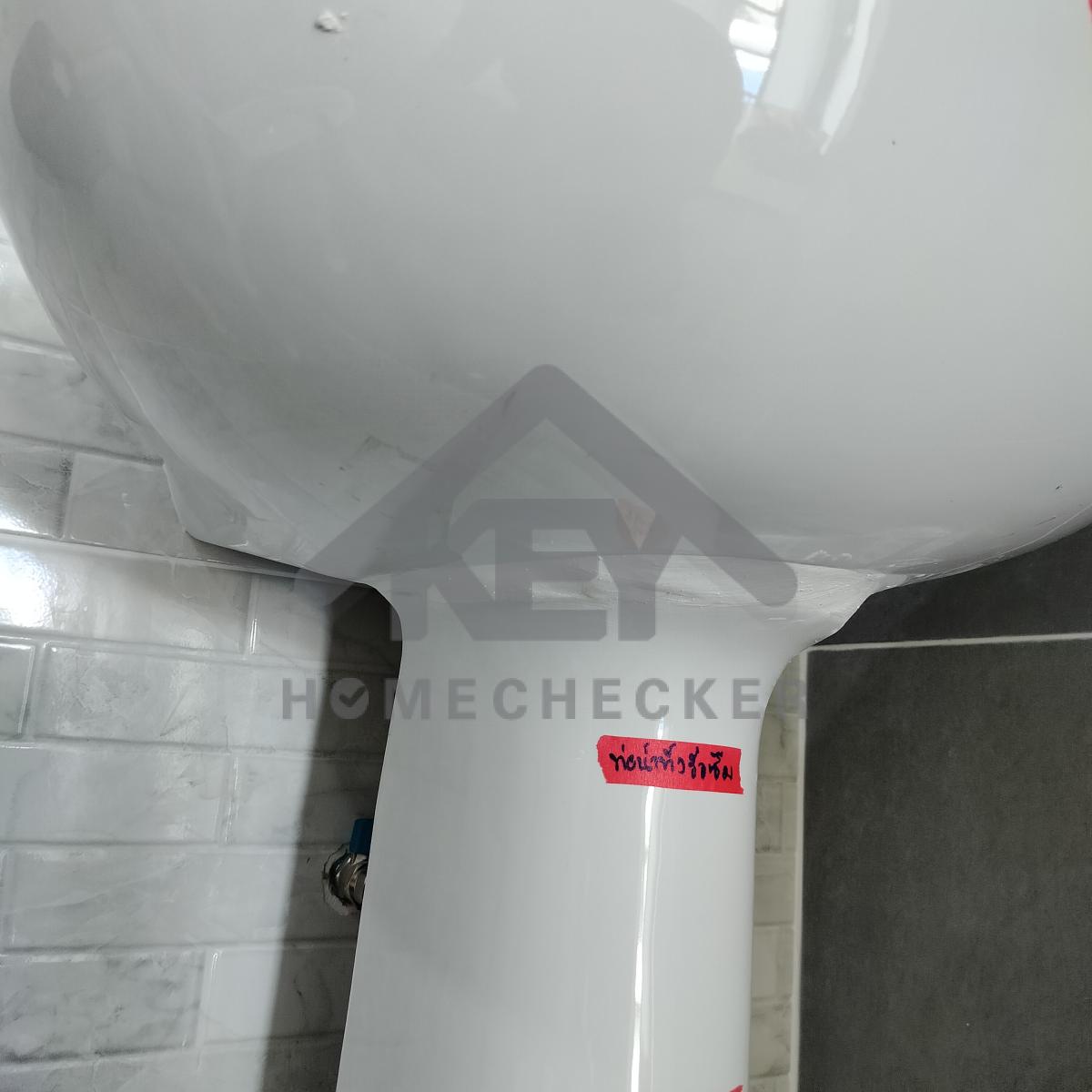

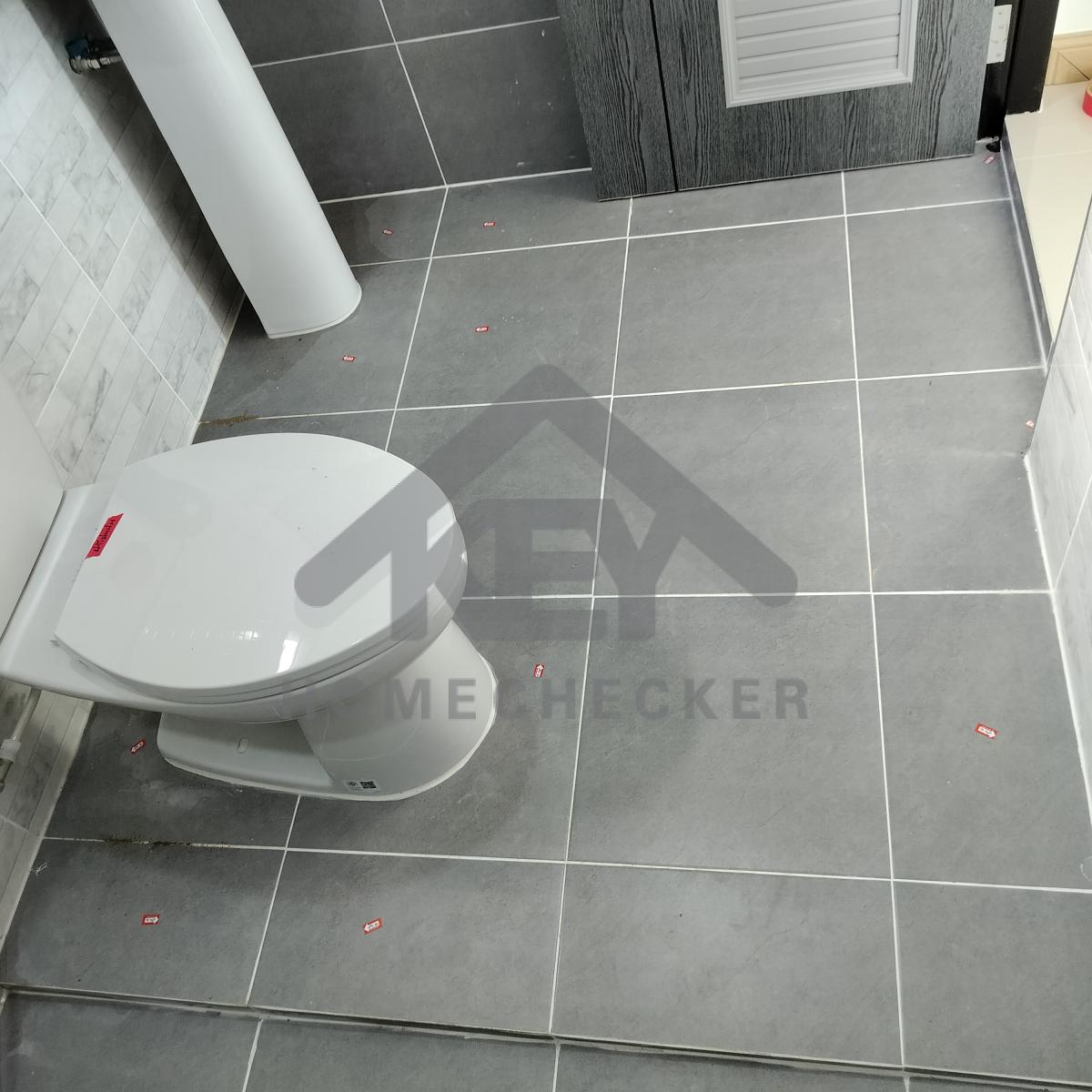

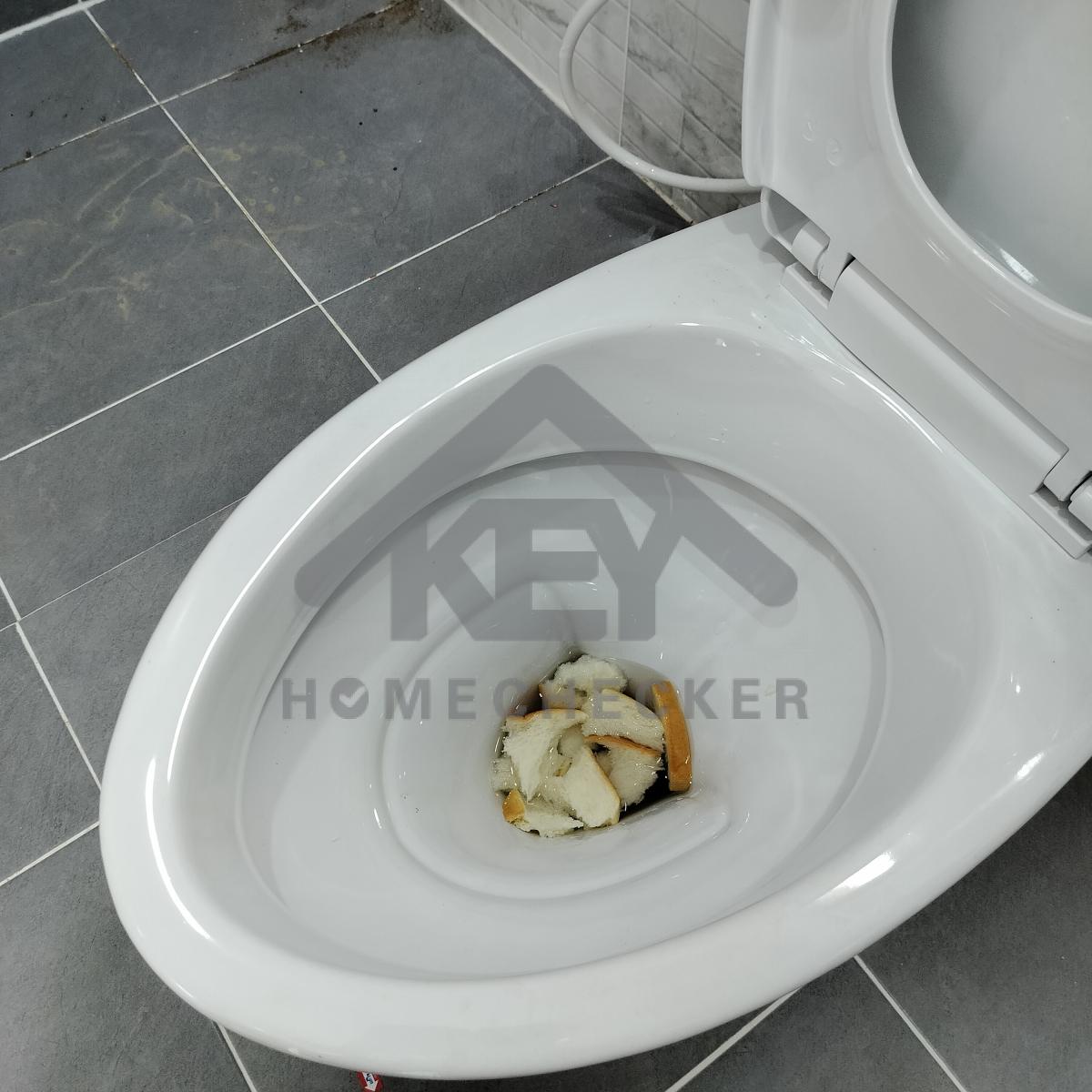

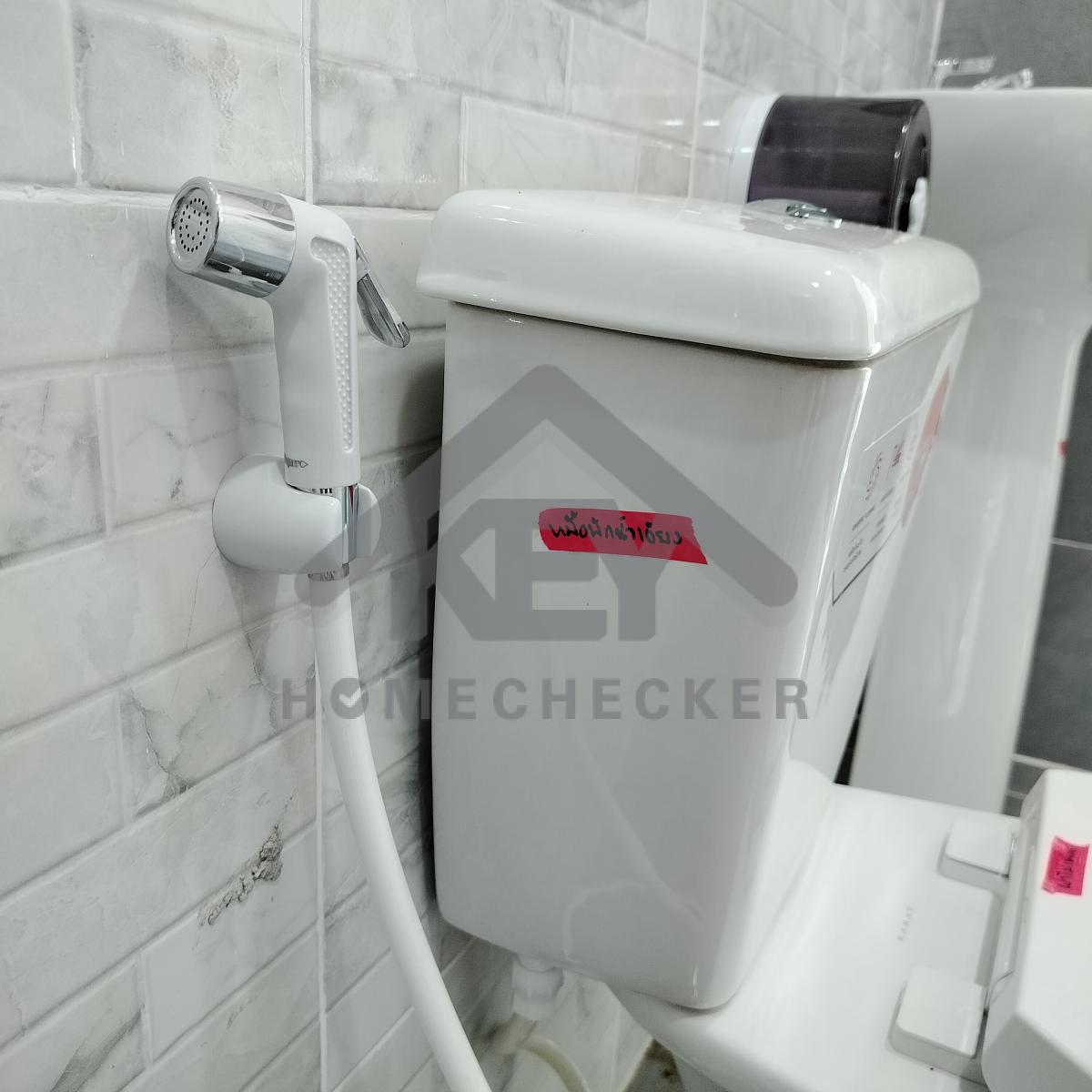

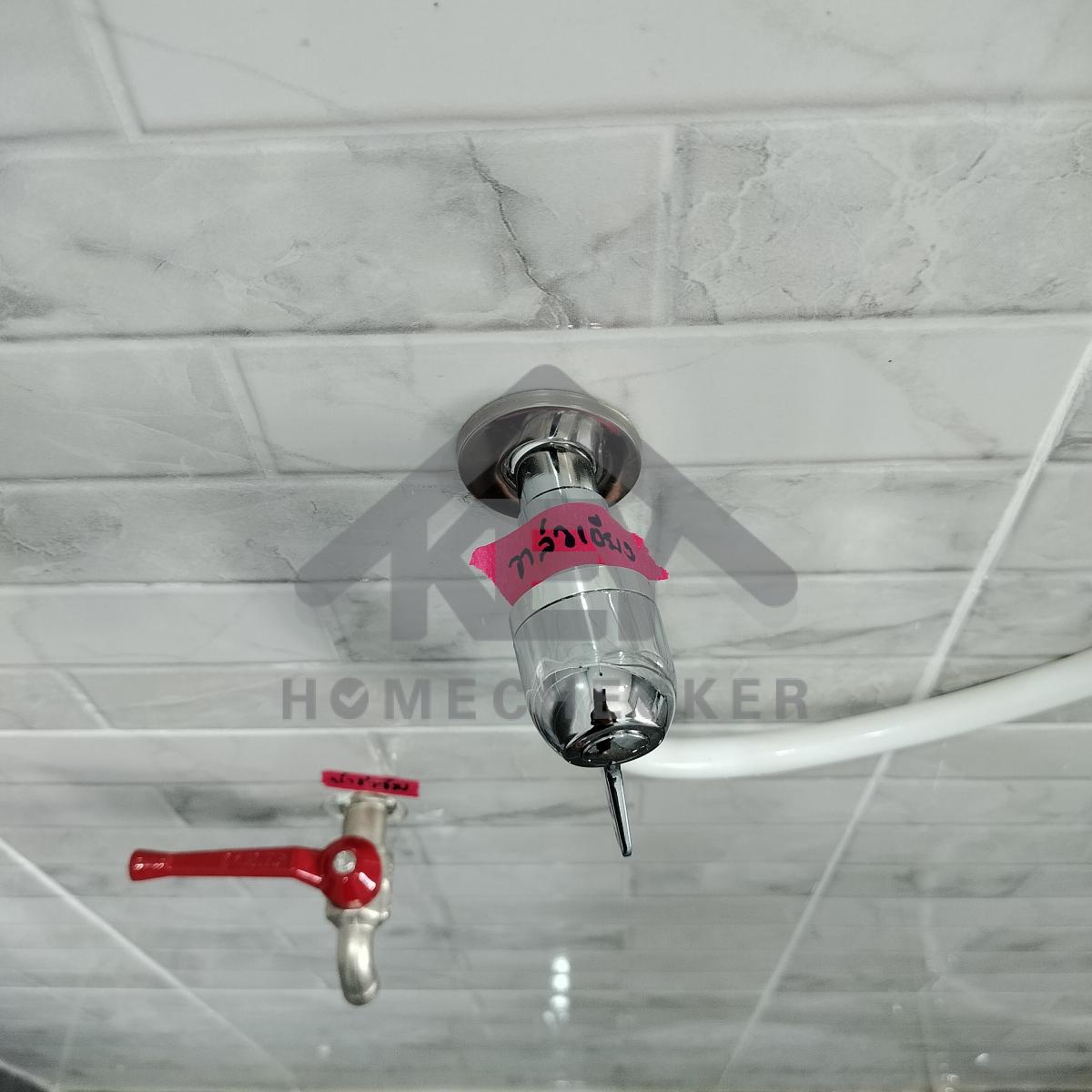

11. งานห้องน้ำชั้น 1 (1)

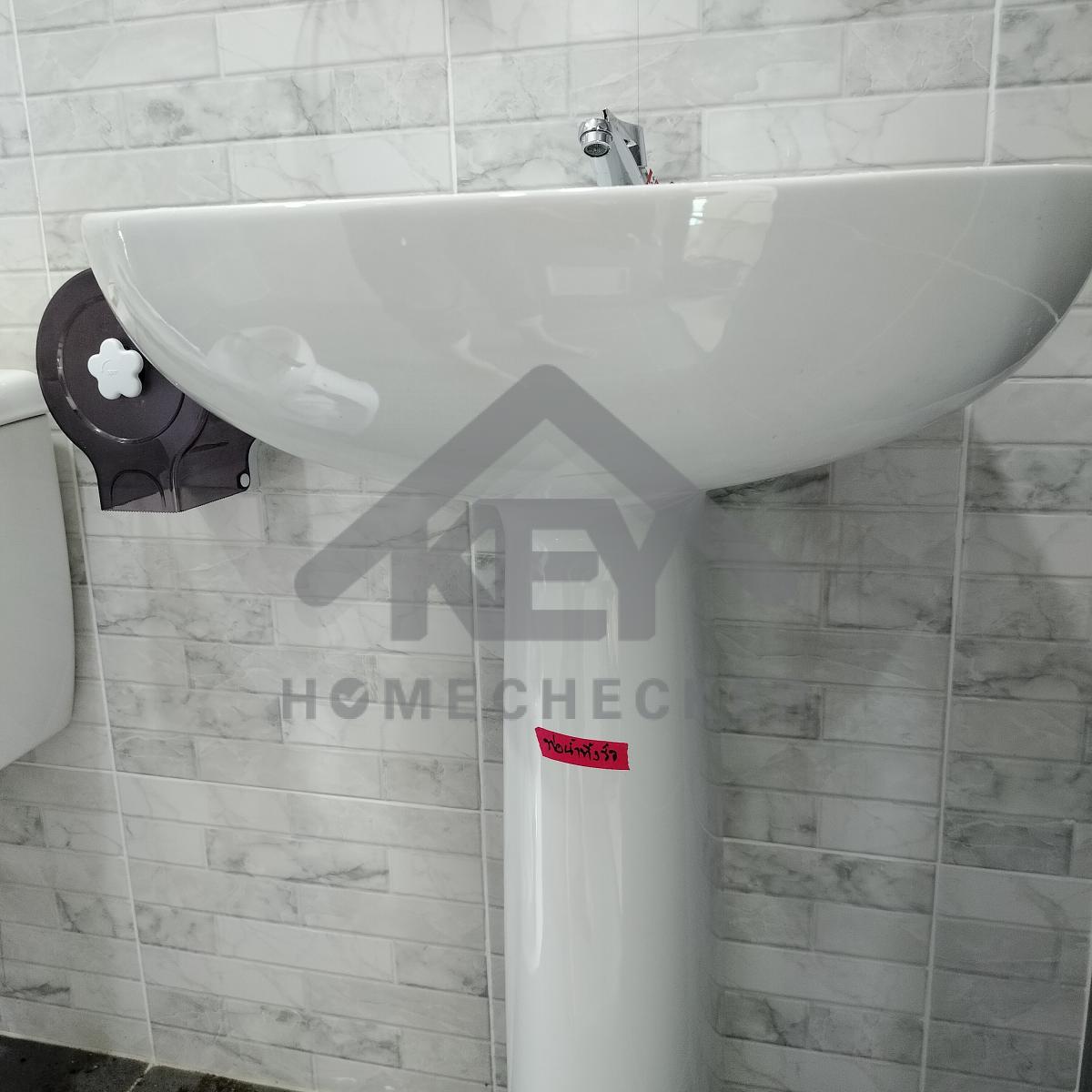

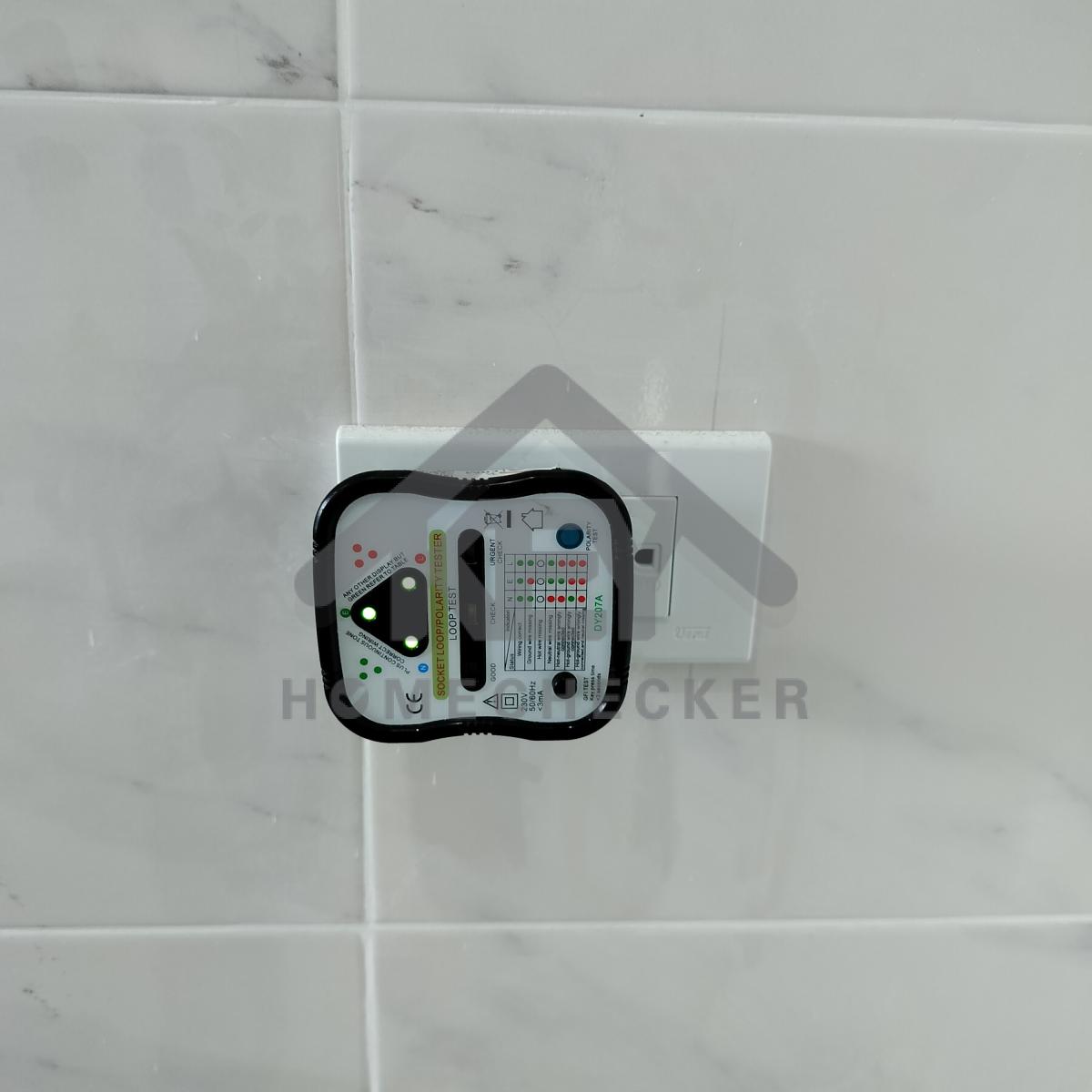

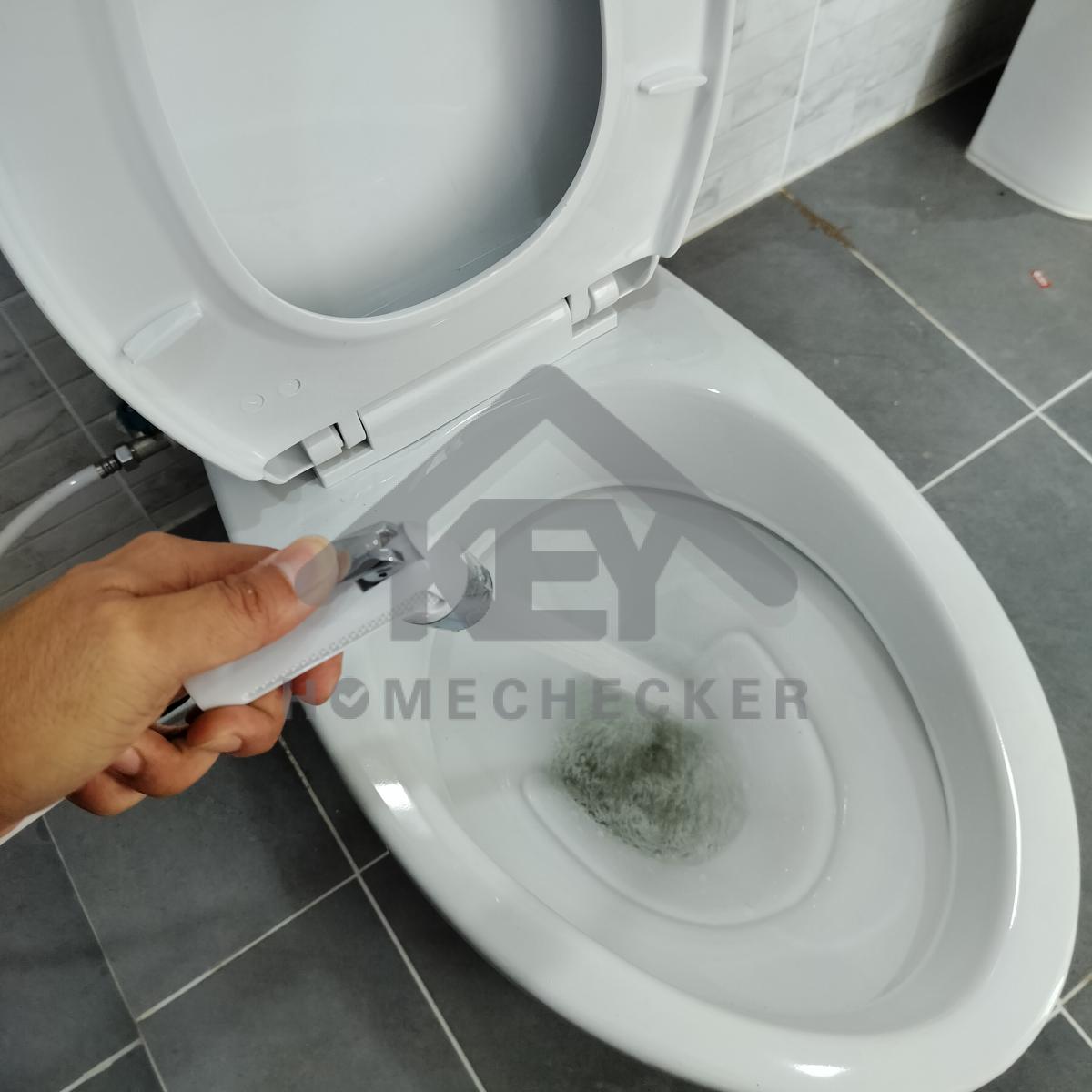

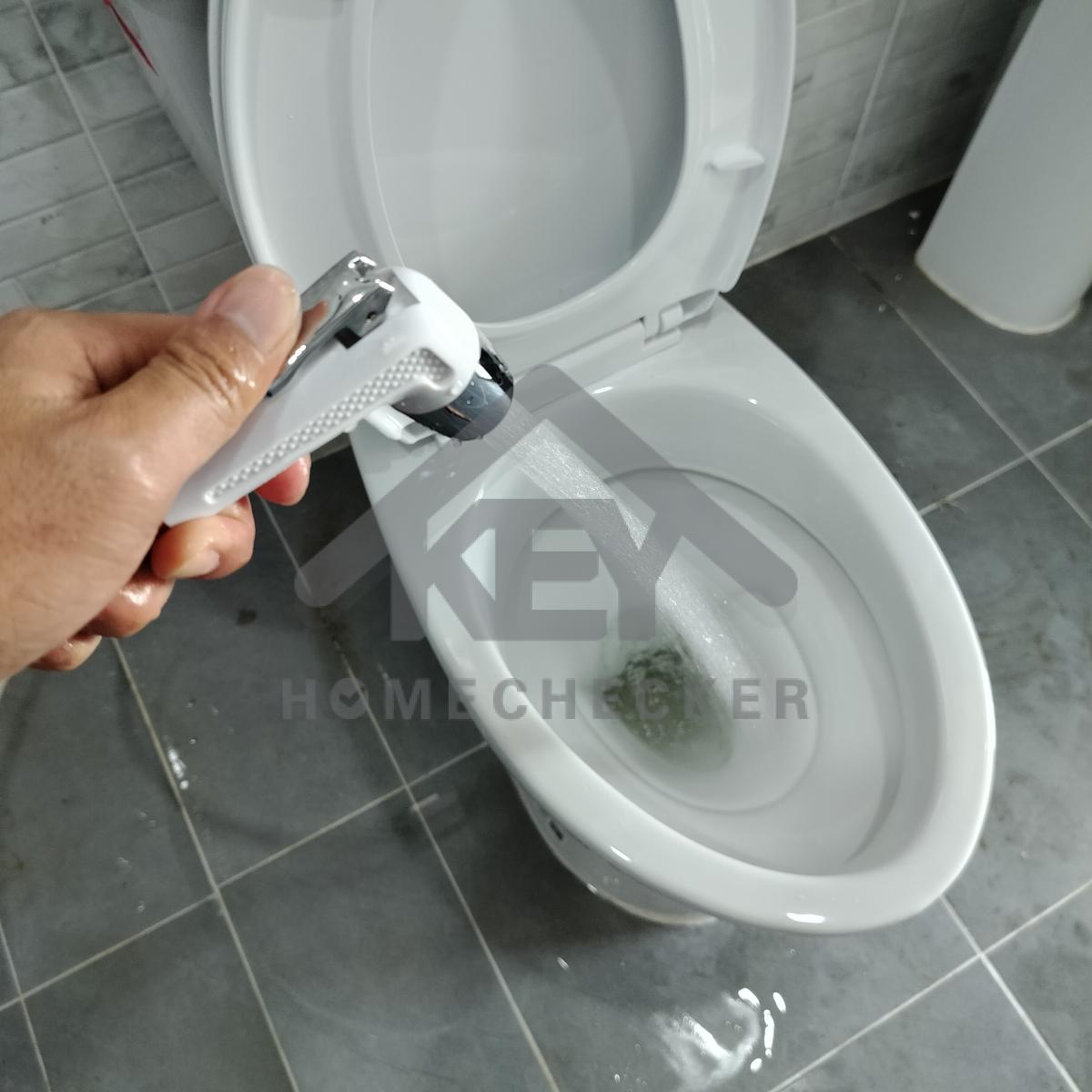

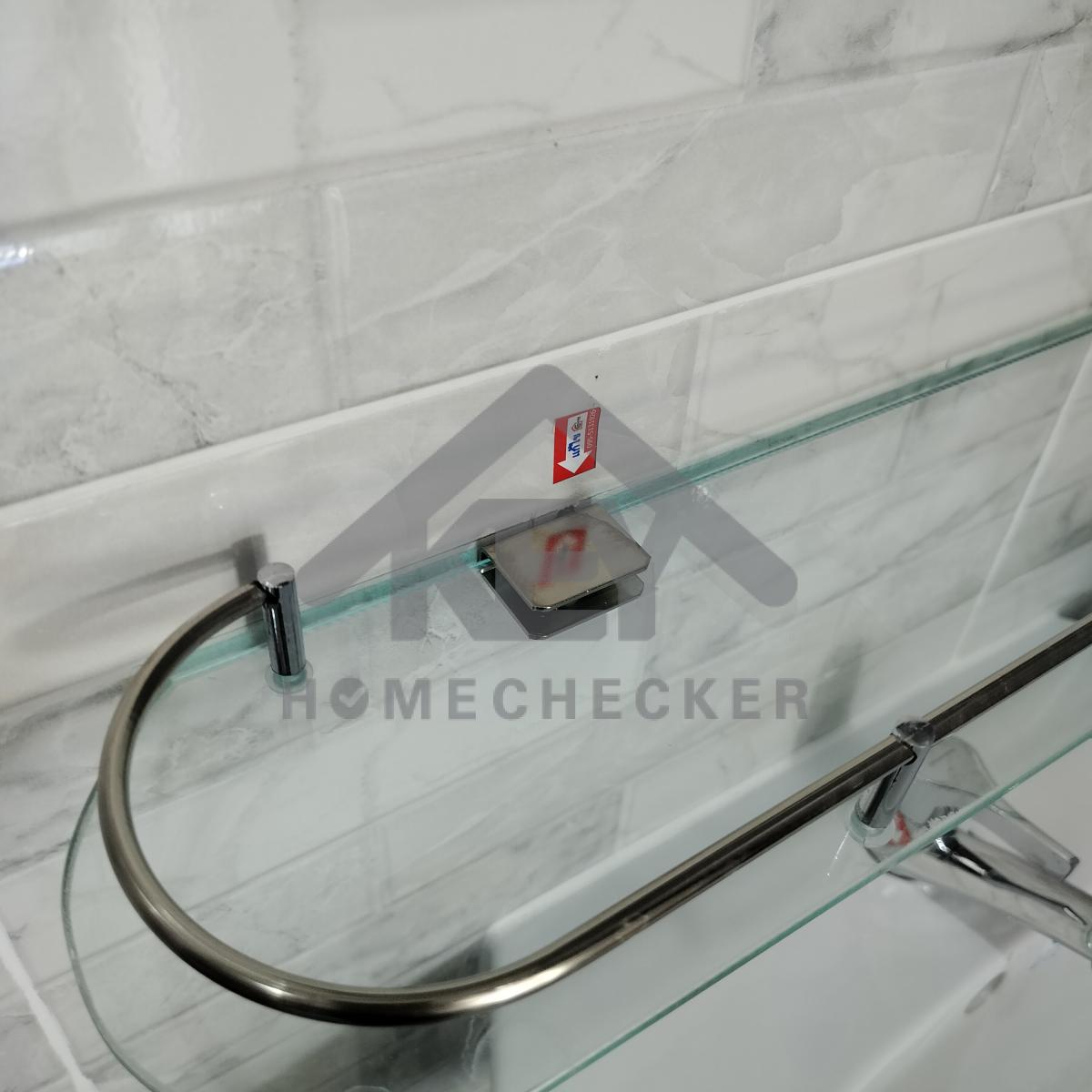

งานเรียบร้อยดี
แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา
แก้ไข ท่อน้ำทิ้งอ่างล้างหน้ามีน้ำรั่วซึม
งานเรียบร้อยดี

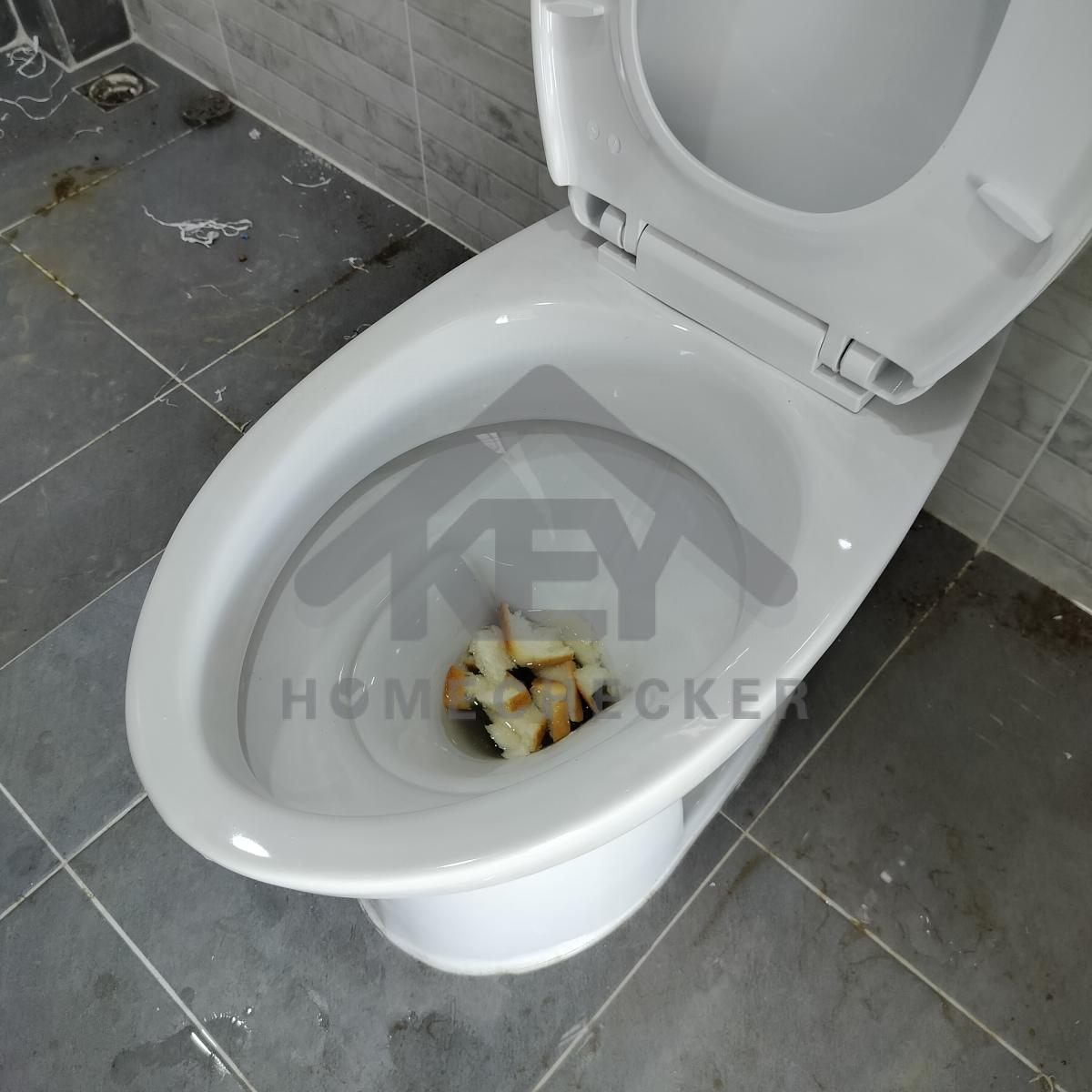

ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี

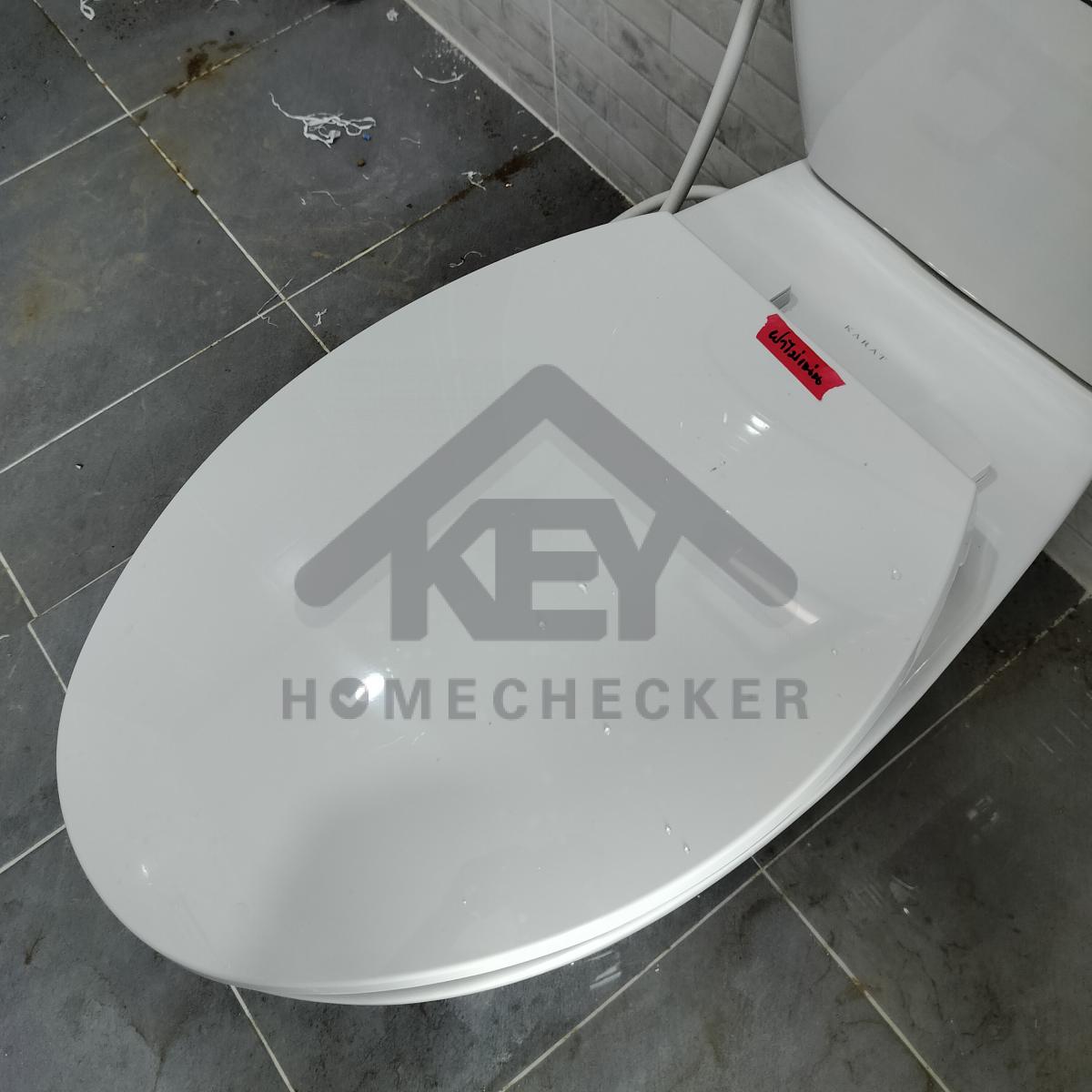

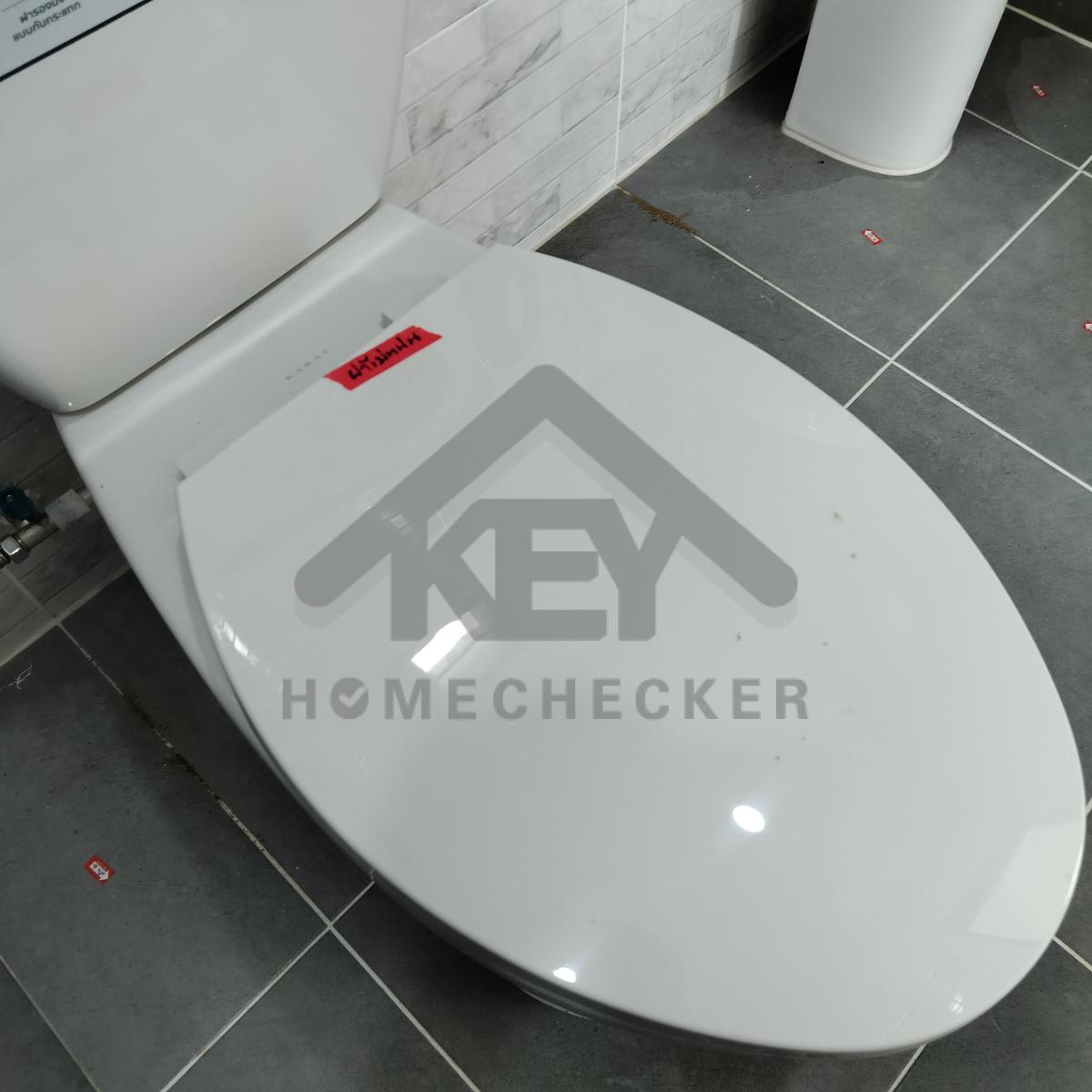

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

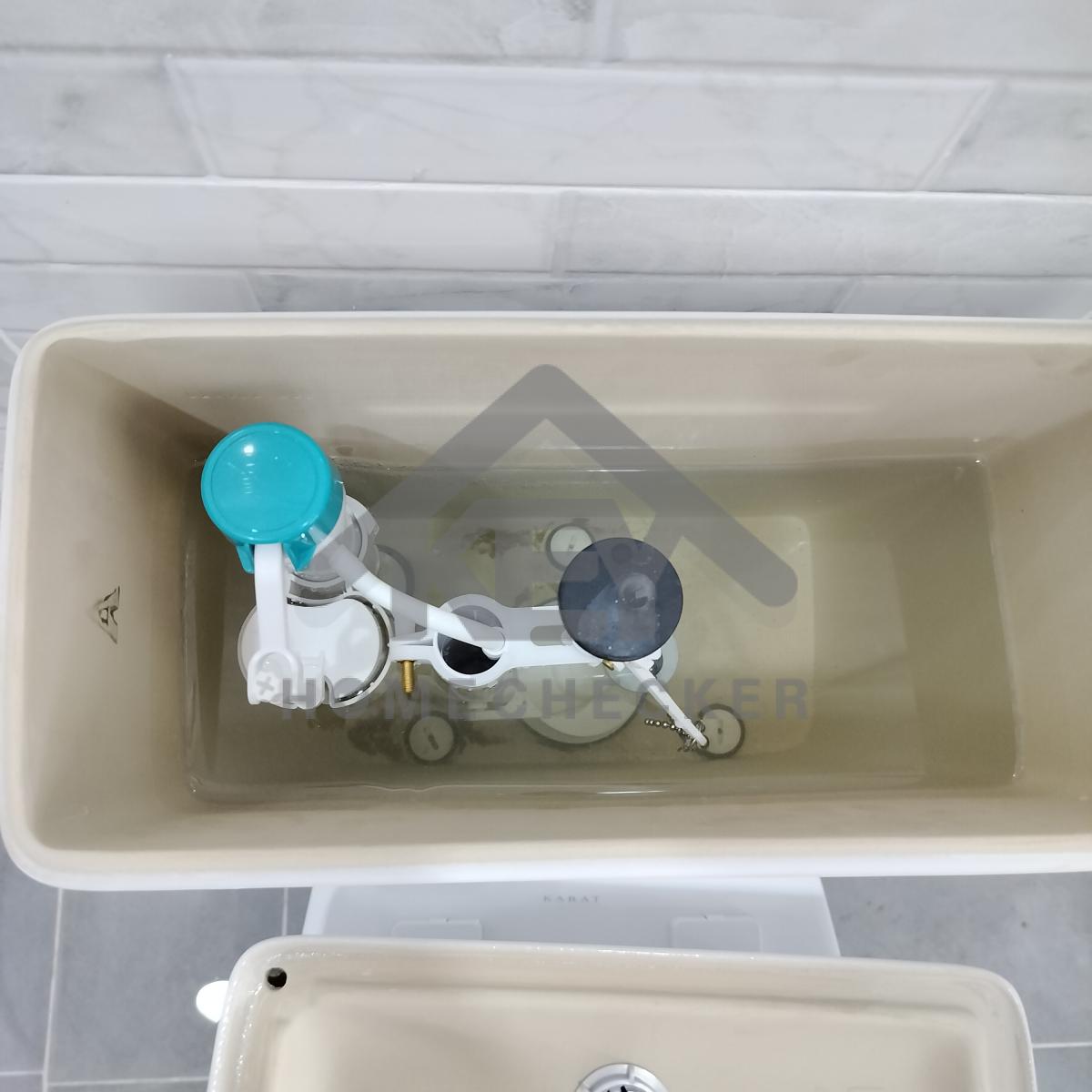

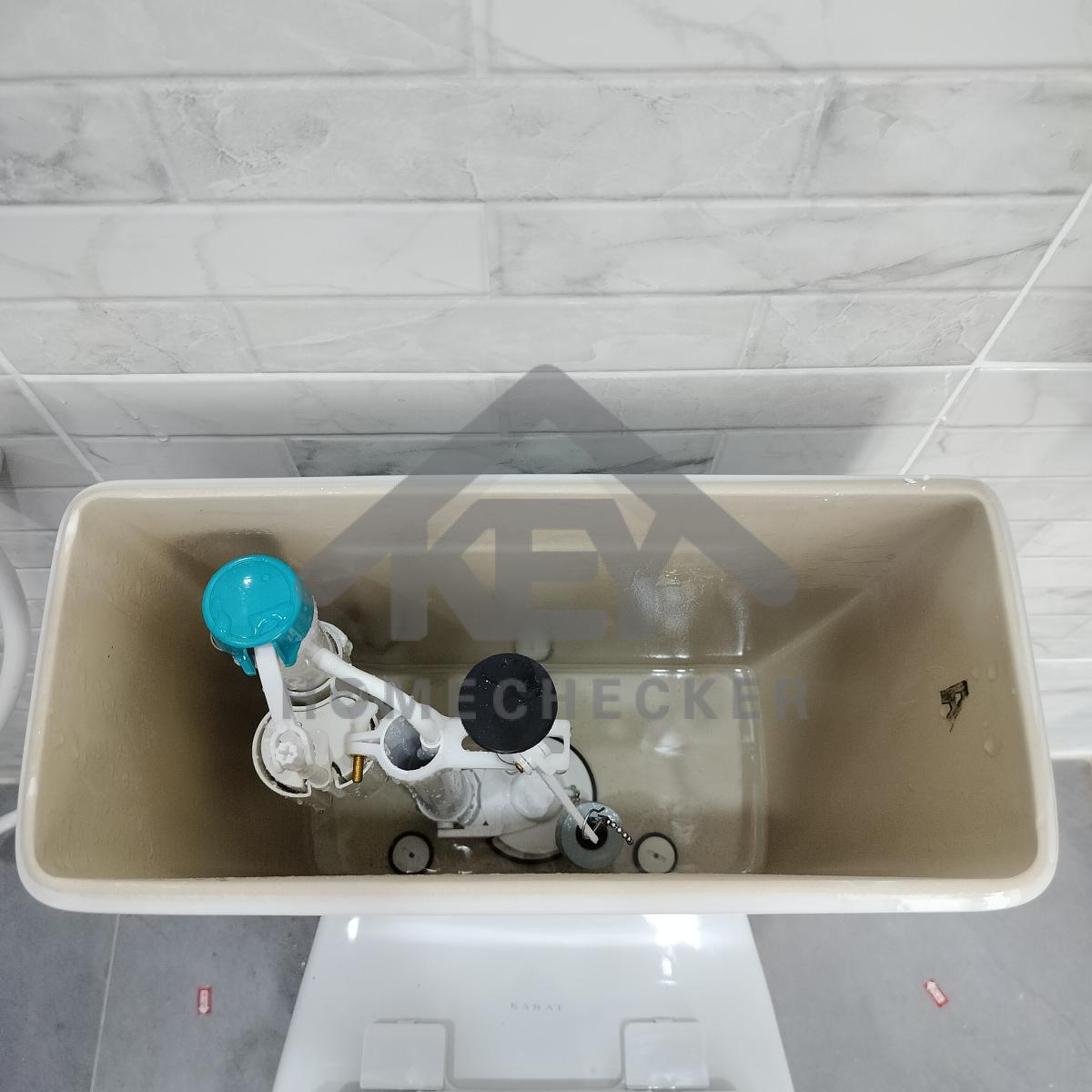

แก้ไข หม้อพักน้ำโถสุขภัณฑ์เอียง ติดตั้งให้ตรง
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานติดตั้งและยาแนวให้เรียบร้อย
งานเรียบร้อยดี

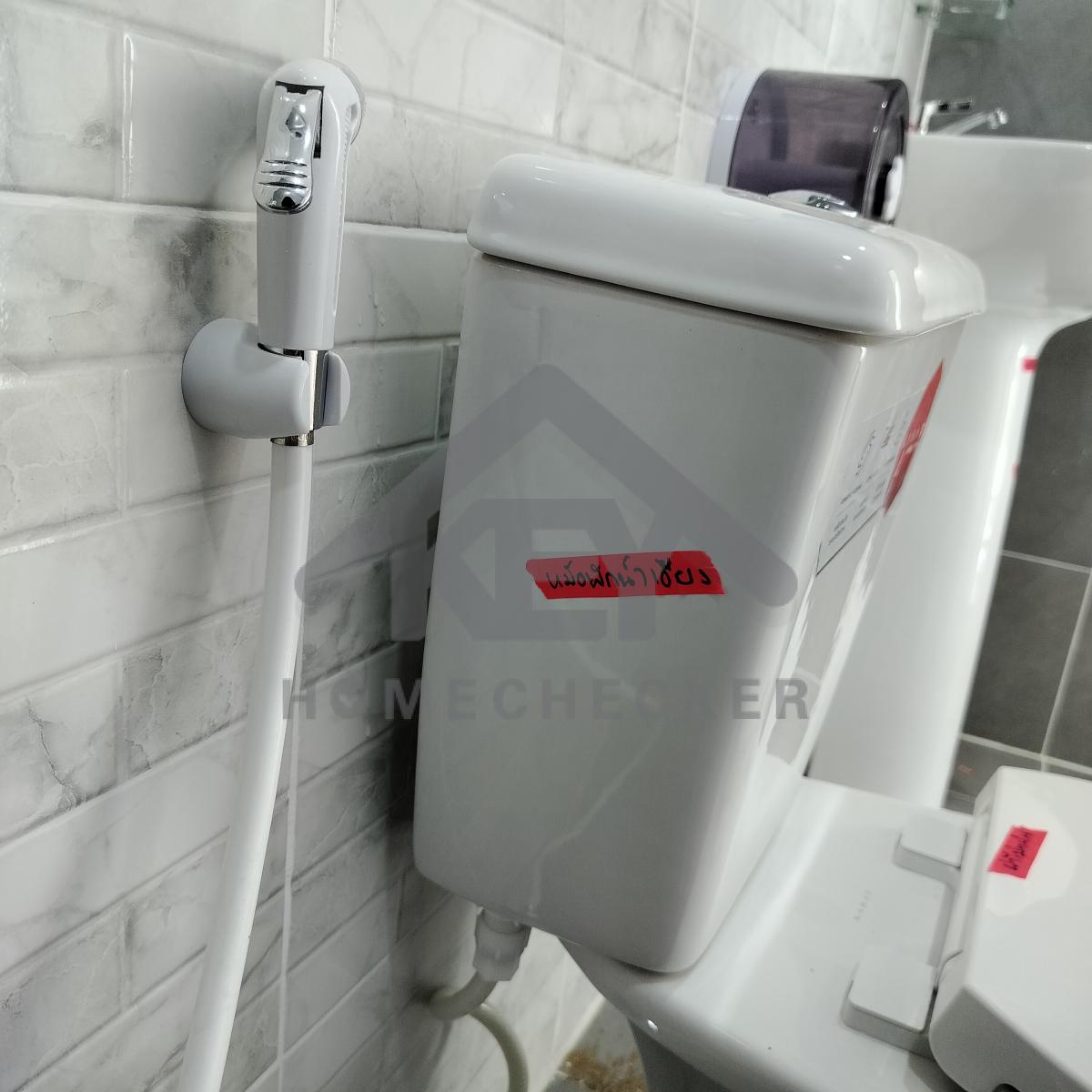

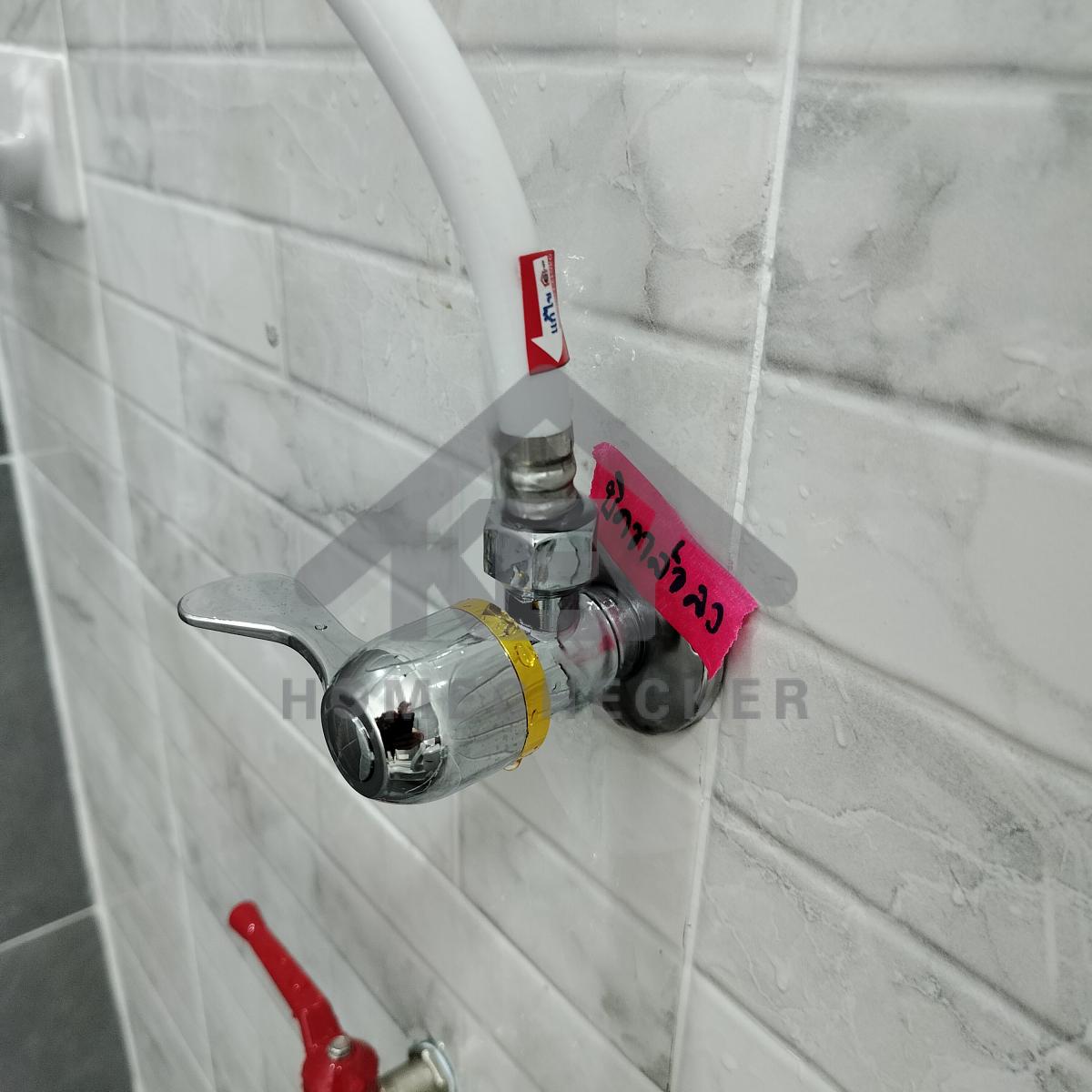

แก้ไข วาล์วเปิดปิดฝักบัวเอียง
แก้ไข ก๊อกน้ำมีน้ำรั่วซึม ติดตั้งและเก็บงานให้เรียบร้อย

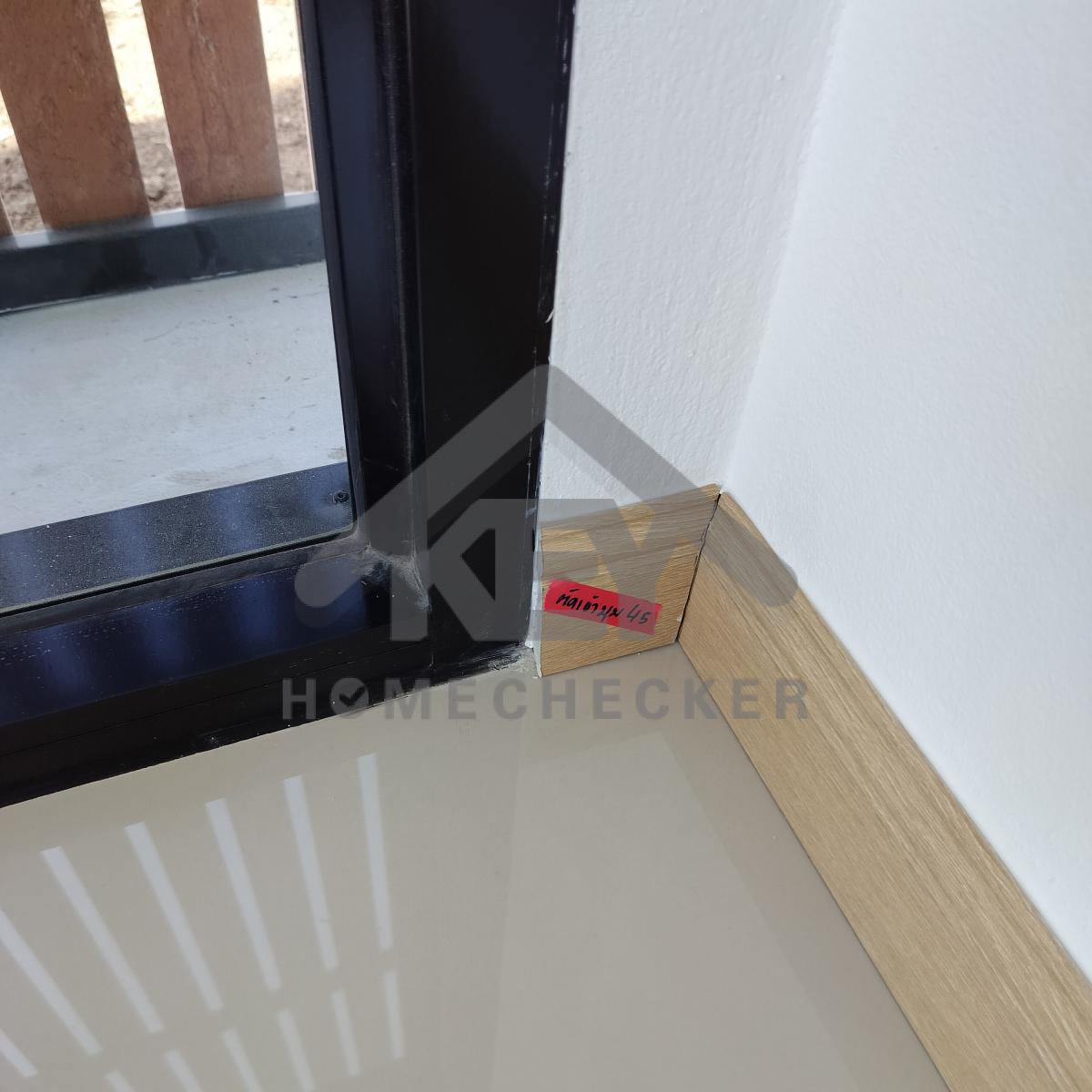

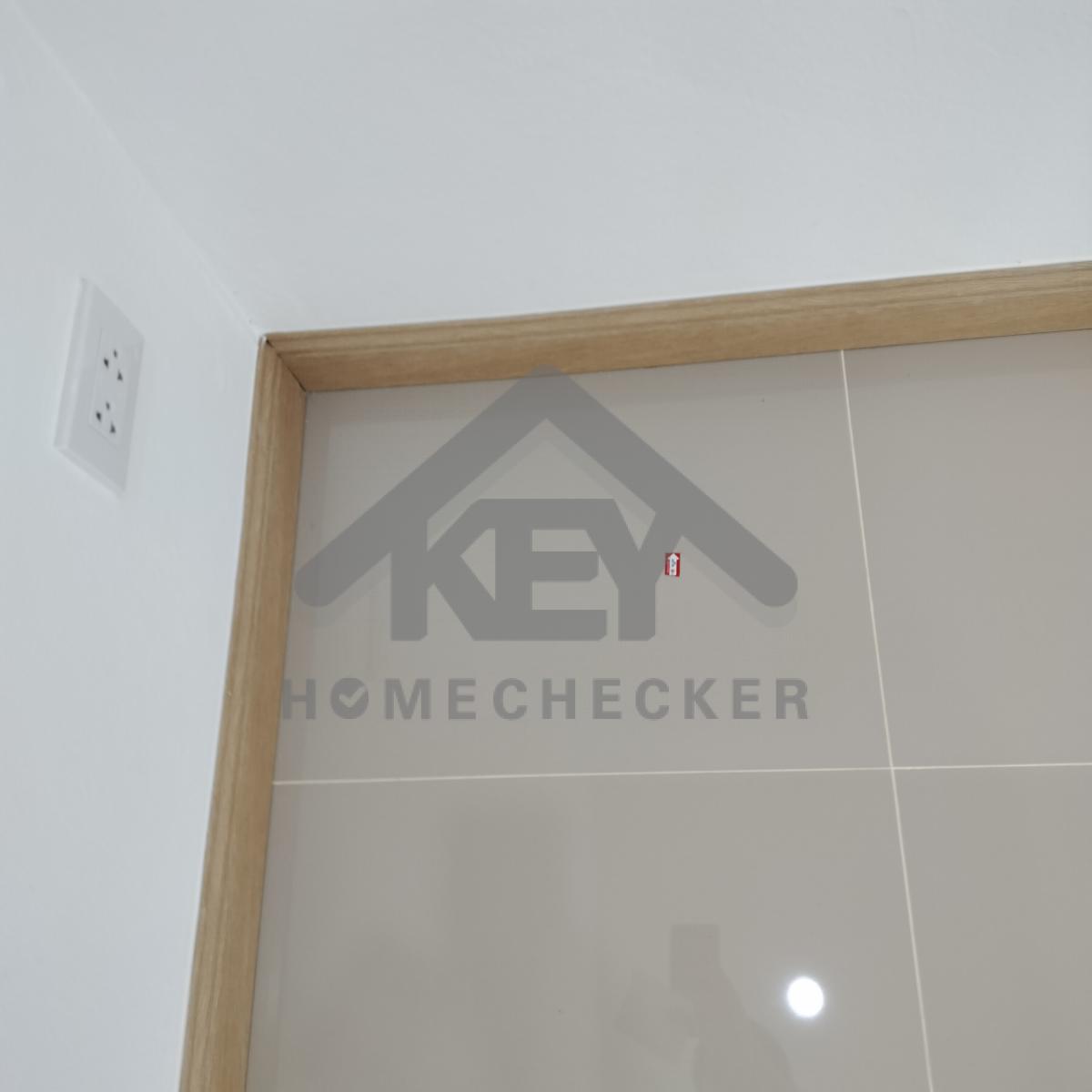

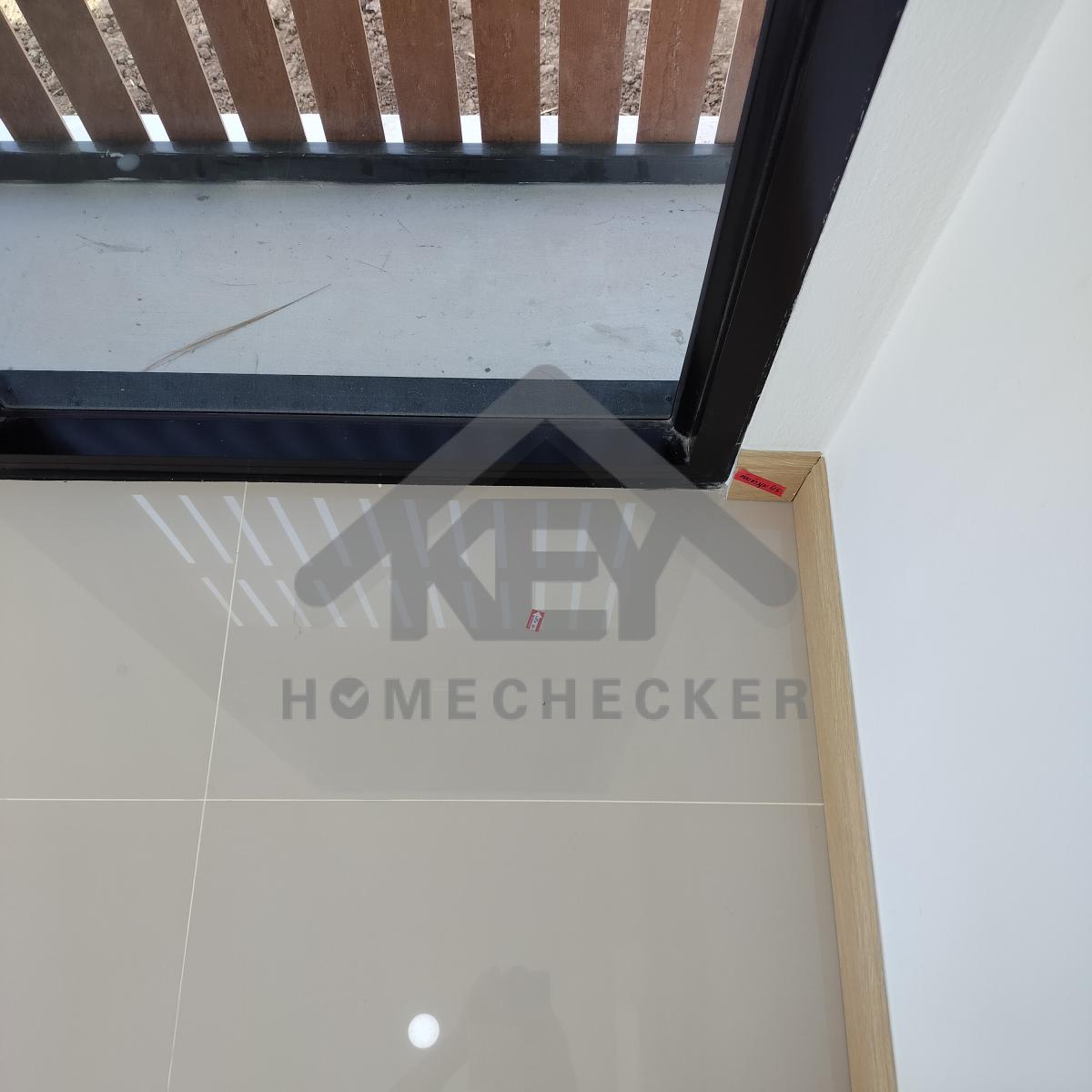

แก้ไข เก็บงานซิลิโคนขอบหน้าต่าง และทำความสะอาดเก็บงานเก็บสีคิ้วขอบกระเบื้องให้เรียบร้อย

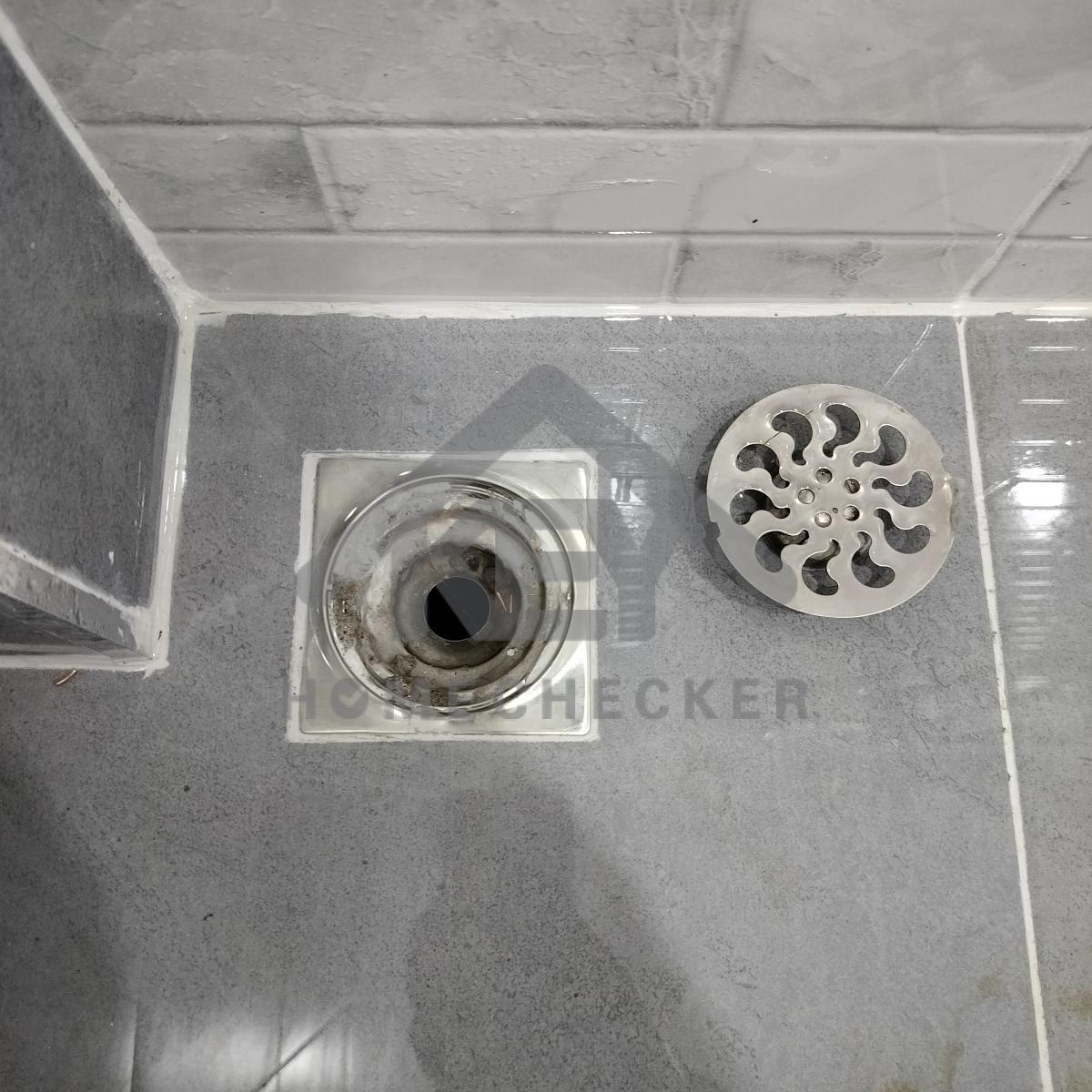

แก้ไข ทำความสะอาดฟลอเดรนให้เรียบร้อย
แก้ไข ติดตั้งราวแขวนผ้าให้แน่นหนา
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

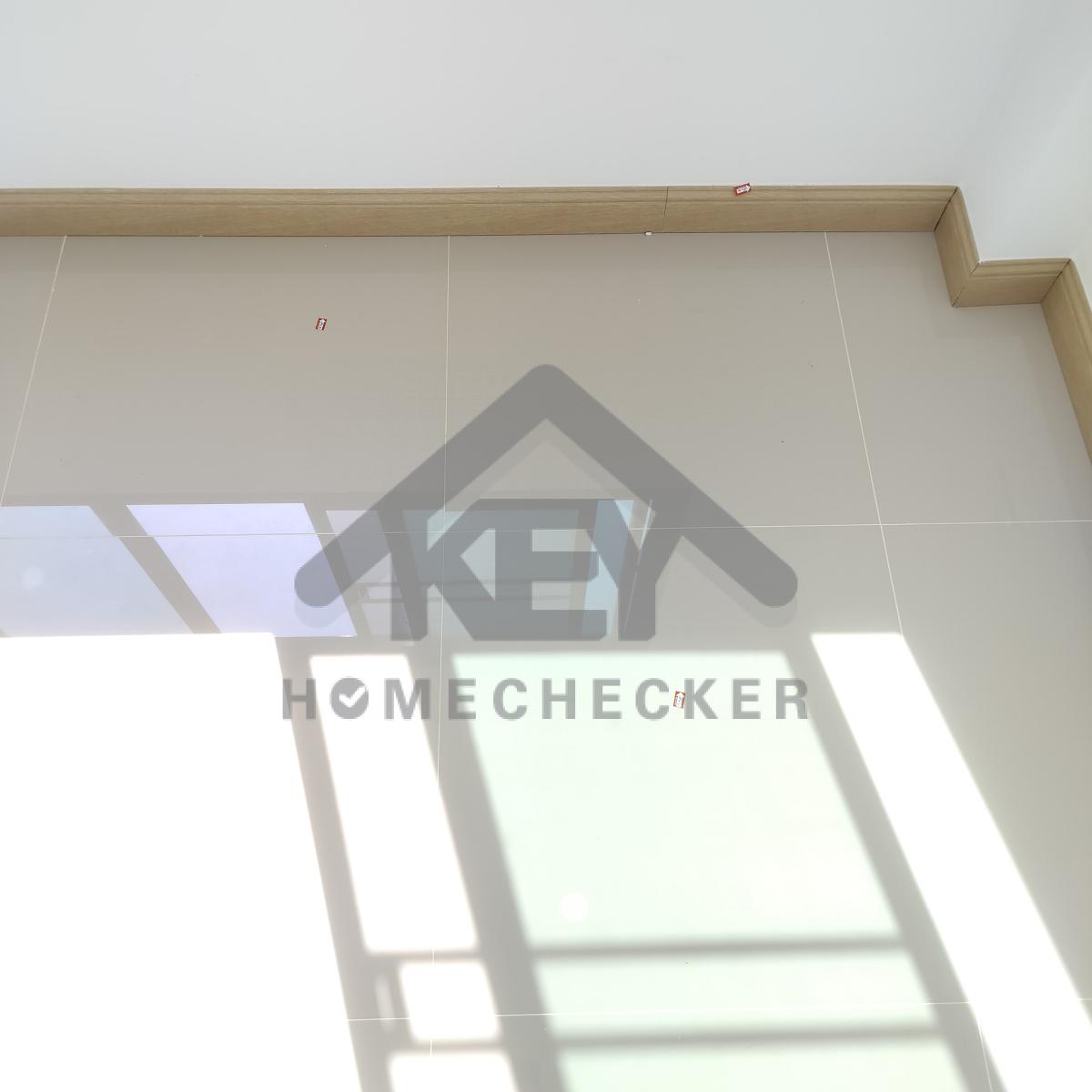

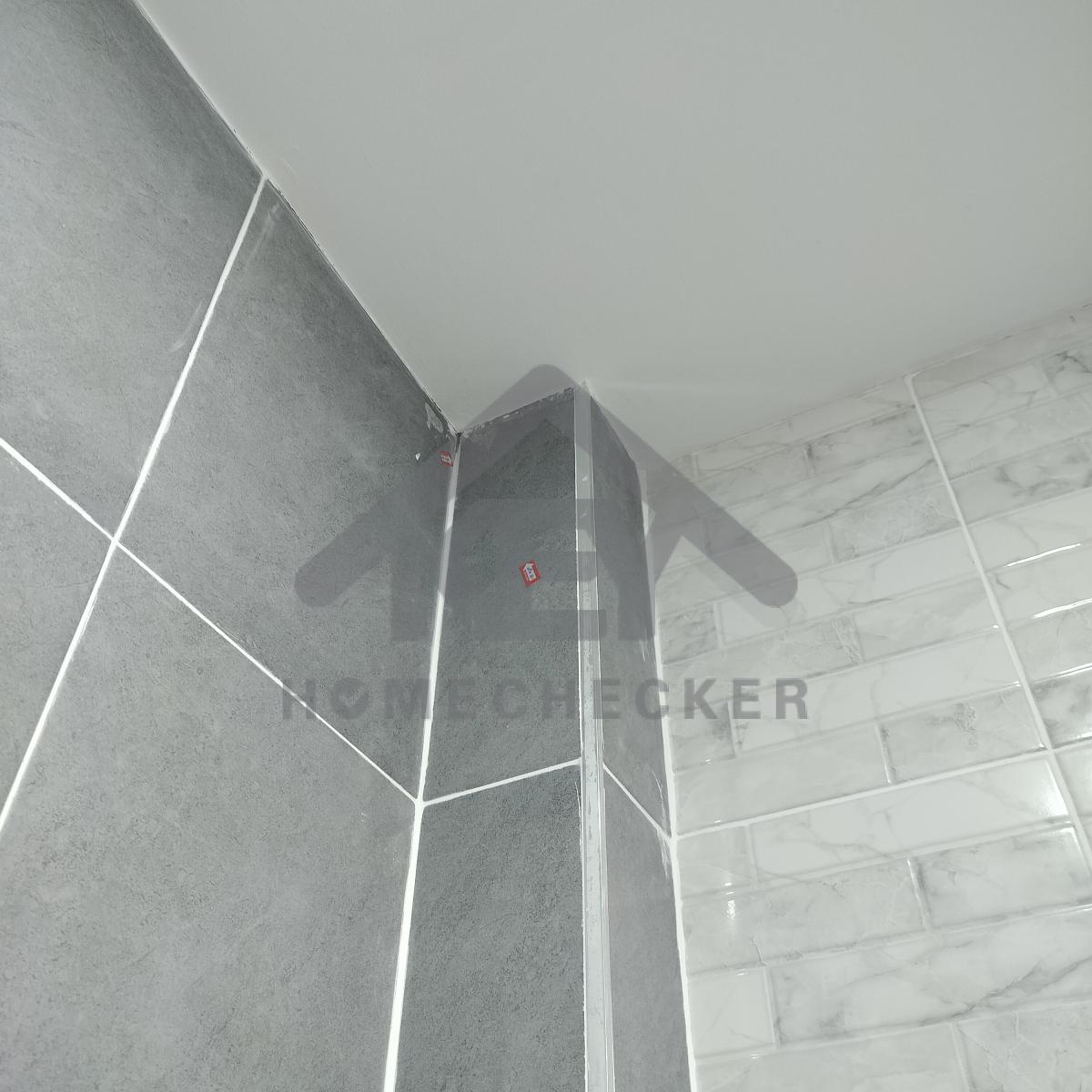

แก้ไข ทำความสะอาดเก็บงานยาแนวและเก็บสีขอบฝ้าเพดานทั้งหมดให้เรียบร้อย

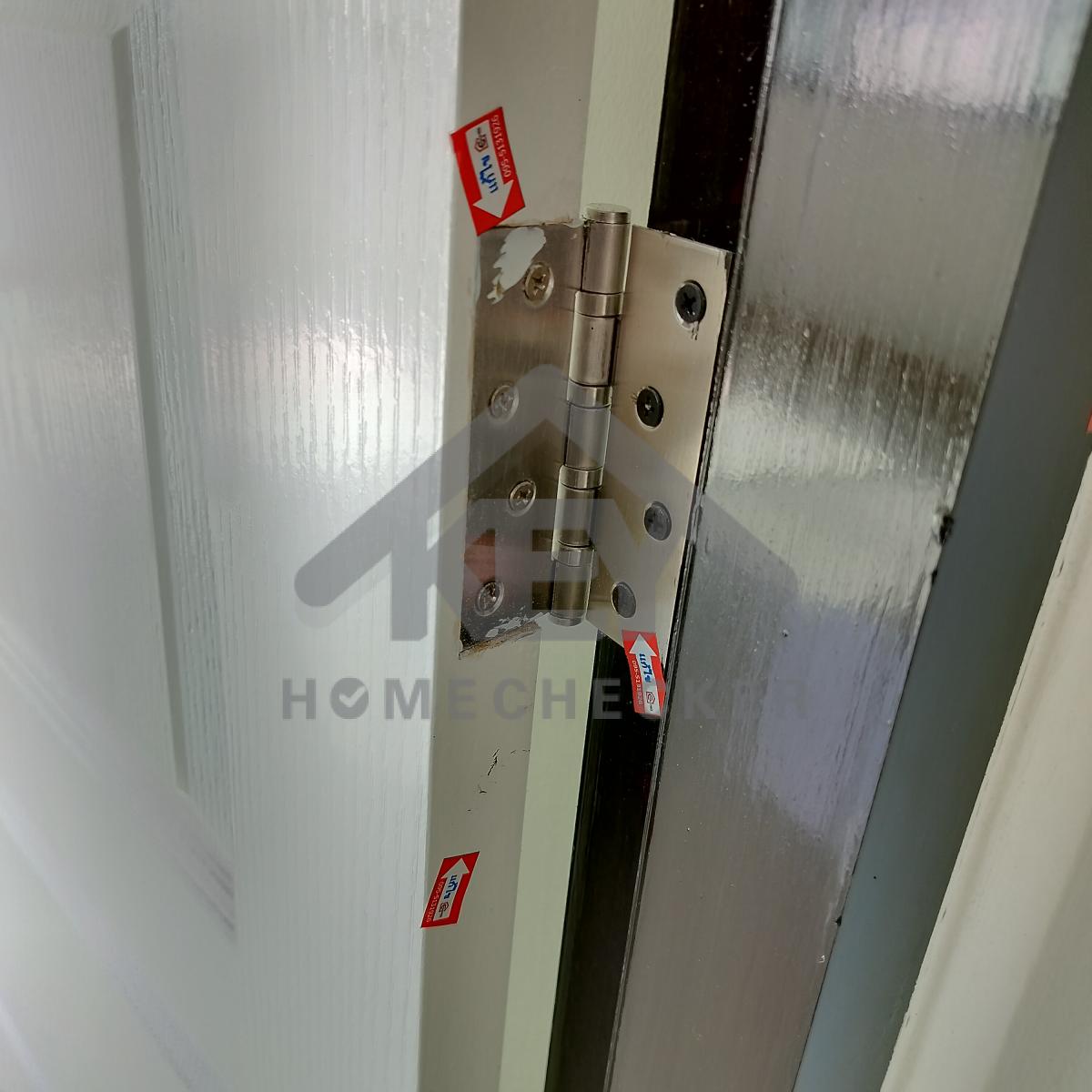

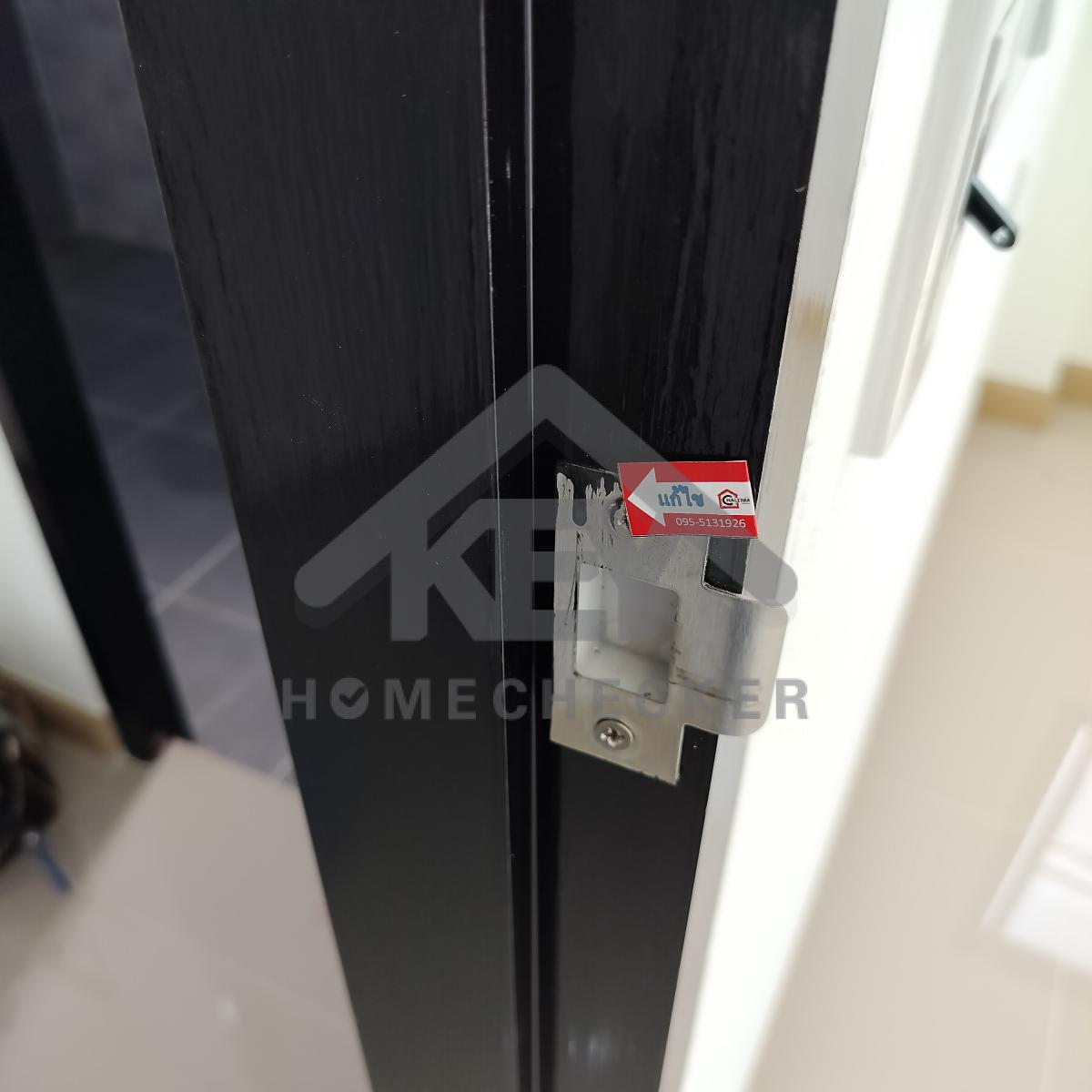

แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบประตู และทำความสะอาด เก็บสีแต่งขอบประตูทั้งหมดให้เรียบร้อย
12. งานห้องน้ำชั้น 1 (2)

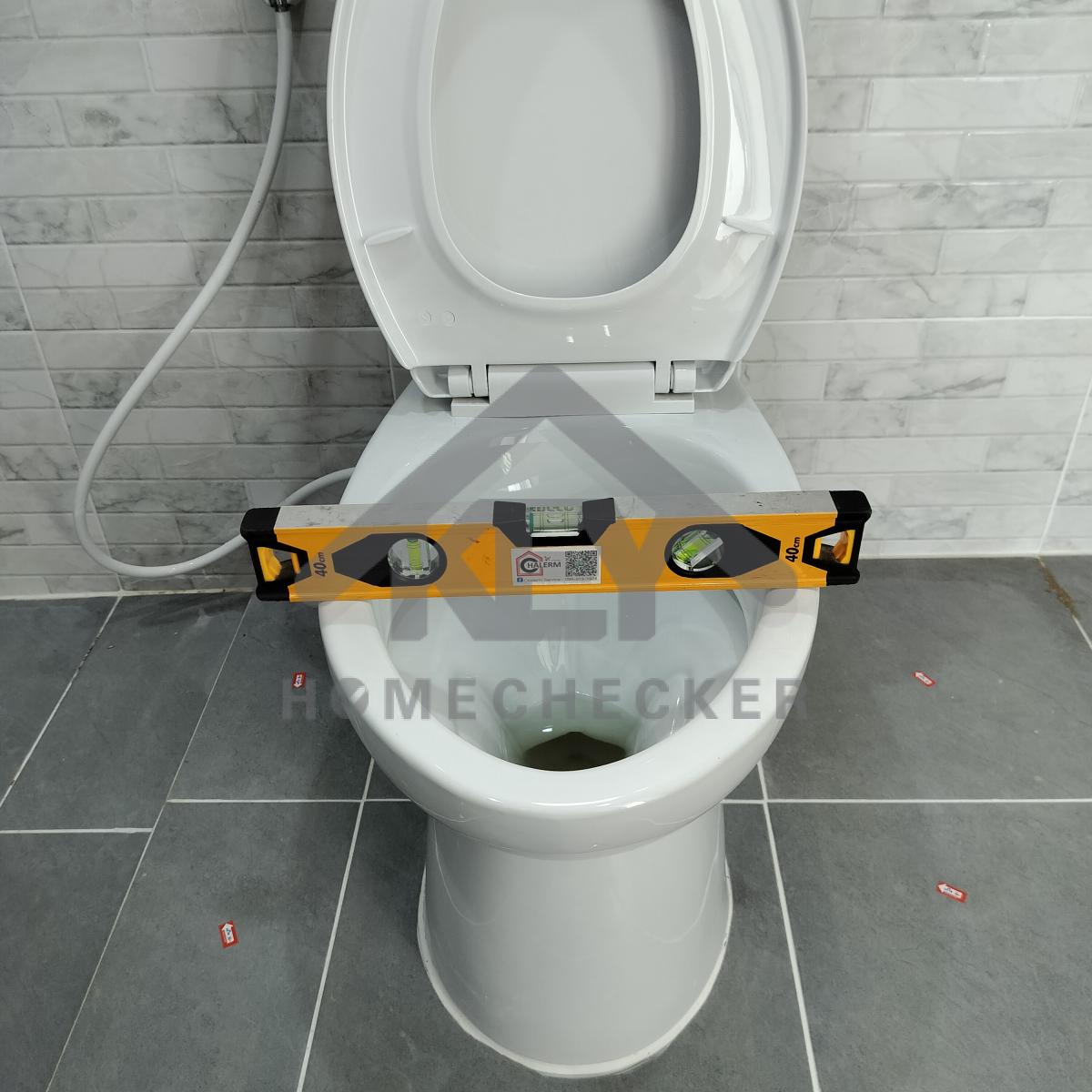

แก้ไข อ่างล้างหน้าและขาอ่างติดตั้งไม่ตรง

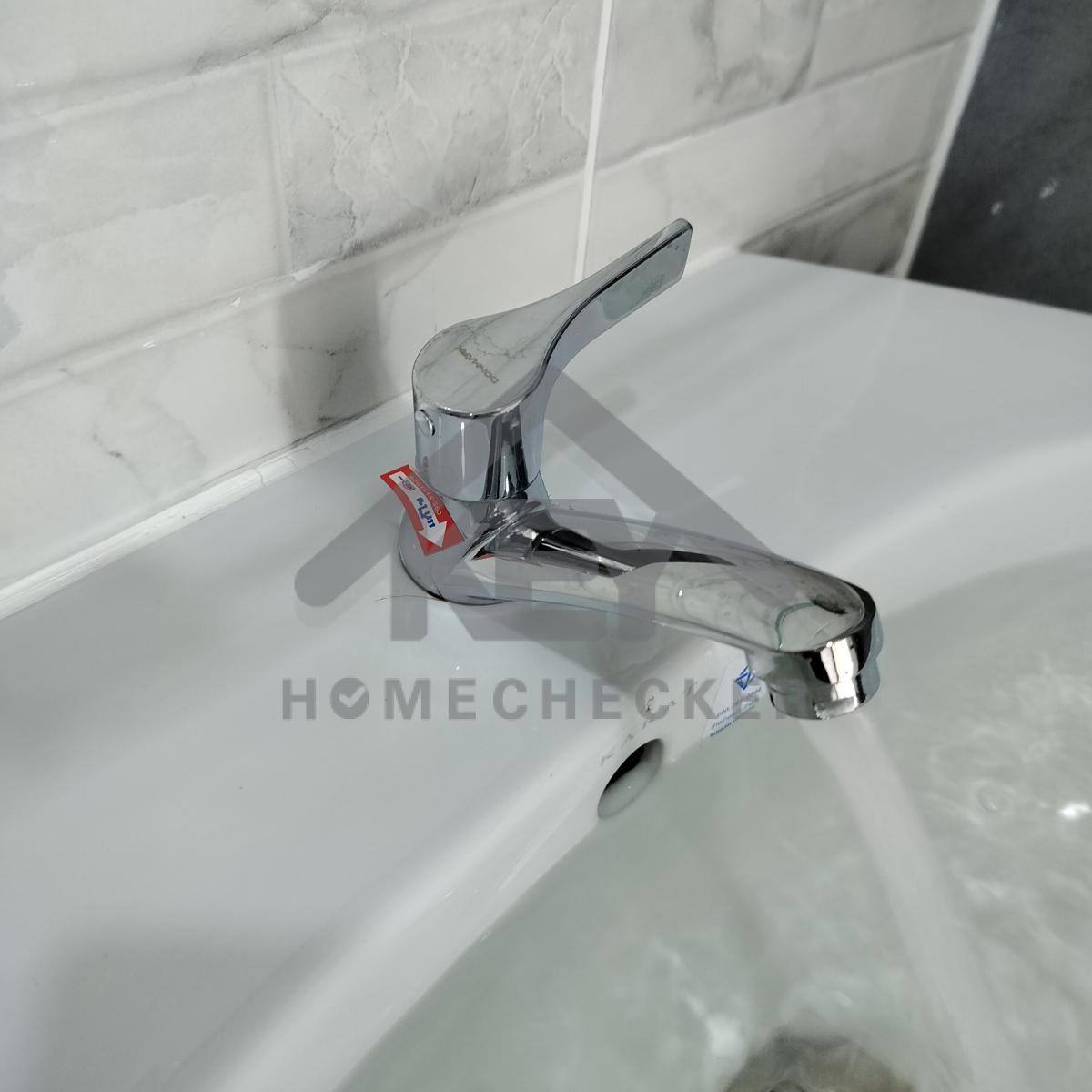

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา

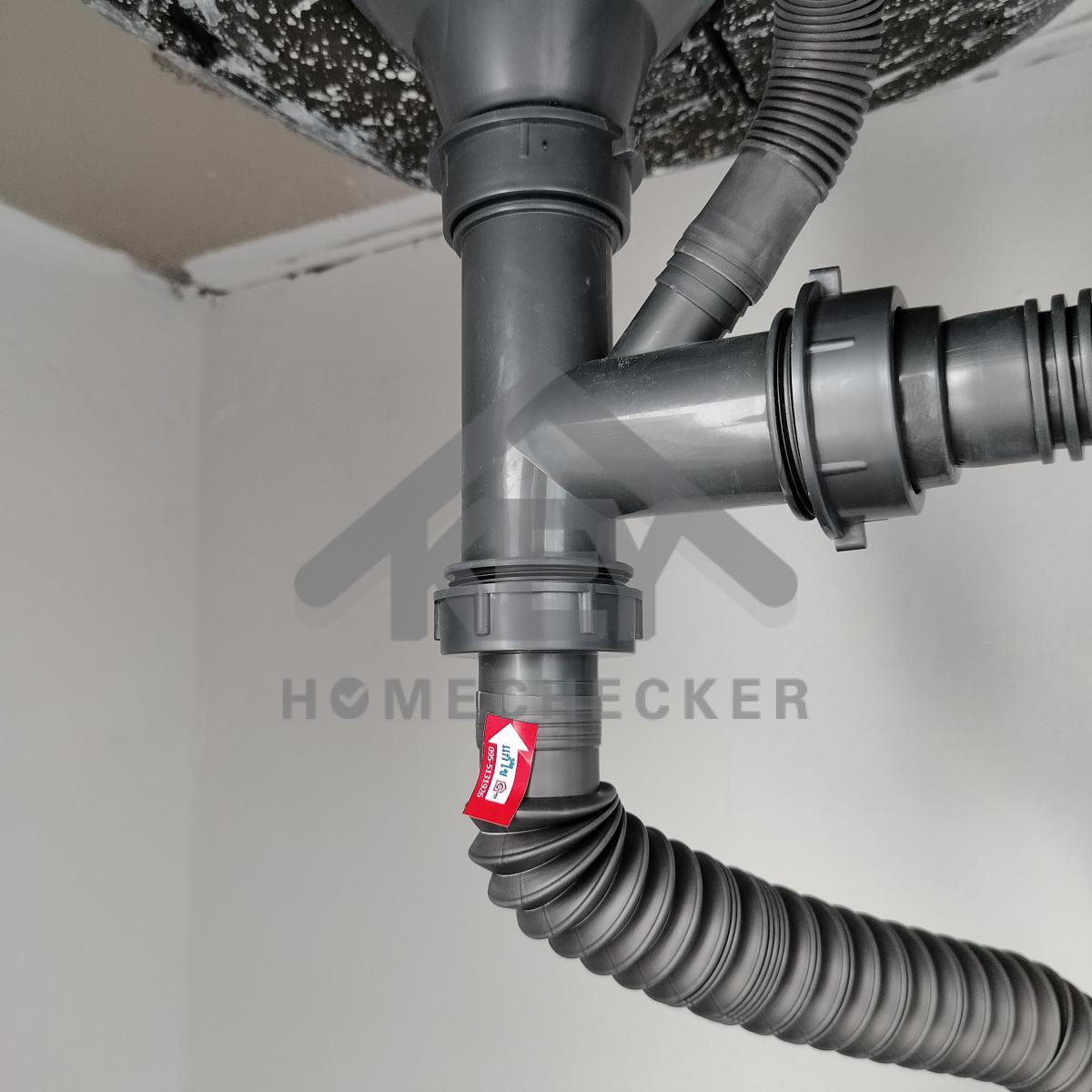

แก้ไข ท่อน้ำทิ้งอ่างล้างหน้ามีน้ำรั่วซึม
งานเรียบร้อยดี
ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา
แก้ไข หม้อพักน้ำโถสุขภัณฑ์เอียง ติดตั้งให้ตรง
งานเรียบร้อยดี
แก้ไข มีน้ำรั่วซึมสายฝักบัว และบิดหมุนวาล์วลง
แก้ไข ทำความสะอาดฟลอเดรนให้เรียบร้อย
แก้ไข ติดตั้งราวแขวนผ้าให้แน่นหนา
แก้ไข ติดตั้งชั้นวางของและเก็บงานให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบหน้าต่าง และทำความสะอาดเก็บงานเก็บสีคิ้วขอบกระเบื้องให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานยาแนวและเก็บสีขอบฝ้าเพดานทั้งหมดให้เรียบร้อย

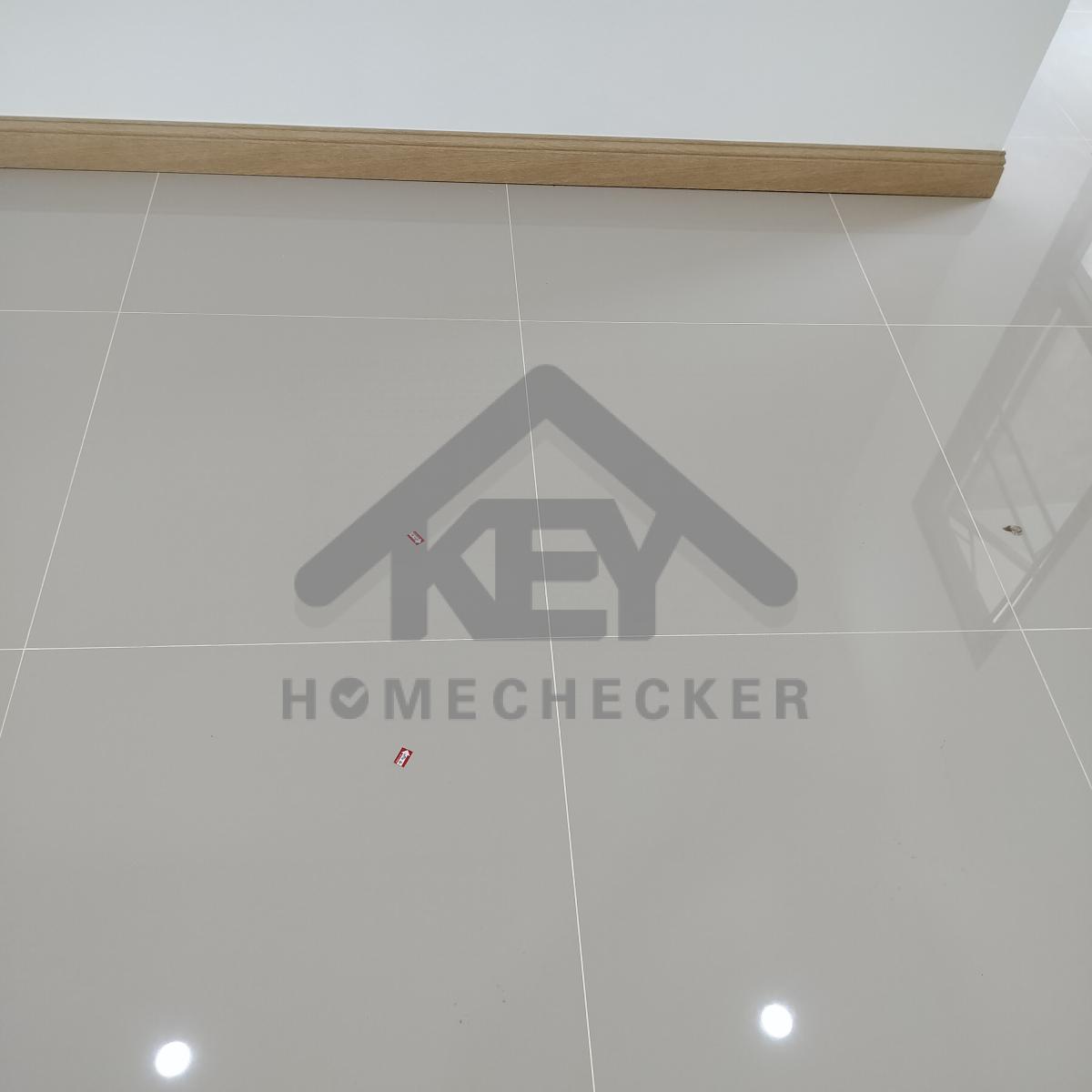

แก้ไข กระเบื้องพื้นโซนแห้ง ติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน เกือบทั้งหมด
แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบประตู และทำความสะอาด เก็บสีแต่งขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บสีแต่งขอบให้เรียบร้อย
ผ่าน 75 รายการ
ที่ต้องแก้ไข 147 รายการ
