รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: อณาสิริ กรุงเทพ–ปทุมธานี (189/30)รายงาน: ตรวจบ้าน โครงการ "อณาสิริ กรุงเทพ–ปทุมธานี" (189/30)-(ตรวจครั้งที่ 2)
ผู้ตรวจ: engineer01
วันที่เข้าตรวจ: 23 ธ.ค. 2020
1. งานประปา ปั้ม และสุขาภิบาล

แก้ไข ติดตั้งมิเตอร์น้ำใหม่ให้เรียบร้อย
แก้ไข ติดตั้งมิเตอร์น้ำใหม่ (รอการประปาเข้ามาแก้ไข)

แก้ไข ทำความสะอาดเก็บสี
แก้ไข ทำความสะอาดเก็บสี
แก้ไข ทำความสะอาดและเติมดินทรุด
แก้ไข ทำความสะอาดและเติมดินทรุด

แก้ไข ฝาบ่อบิ่นแตก เปลี่ยนใหม่
แก้ไข ฝาบ่อบิ่นแตก เปลี่ยนใหม่
แก้ไข ทำความสะอาดลอกบ่อใหม่ ทั้งหมด
แก้ไข ทำความสะอาดลอกบ่อใหม่ ทั้งหมด
แก้ไข ฝาบ่อบิ่นแตก เปลี่ยนใหม่
งานเรียบร้อยดี
แก้ไข ทำความสะอาดลอกบ่อใหม่ ทั้งหมด
แก้ไข ทำความสะอาดลอกบ่อใหม่ ทั้งหมด
แก้ไข ฝาบ่อแตกร้าว เปลี่ยนใหม่
แก้ไข ฝาบ่อแตกร้าว เปลี่ยนใหม่

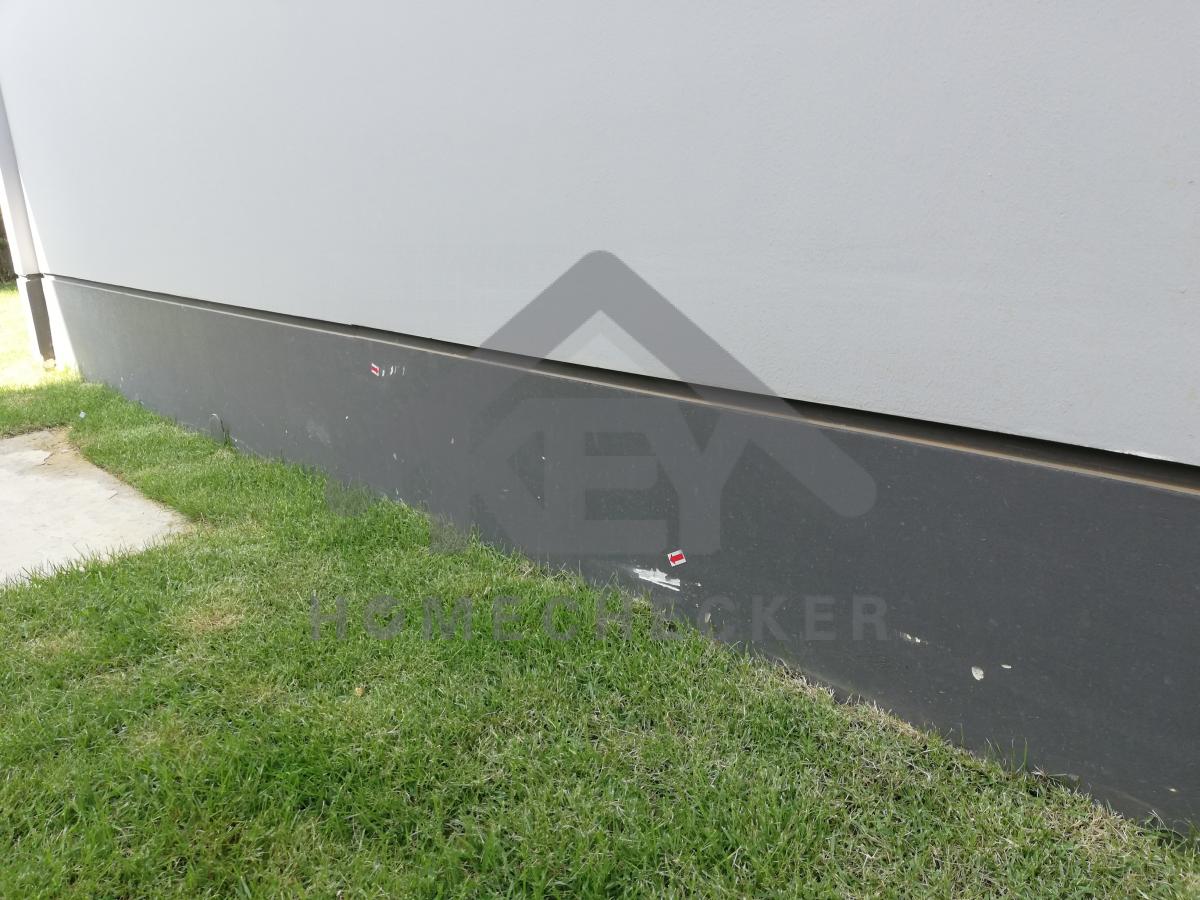

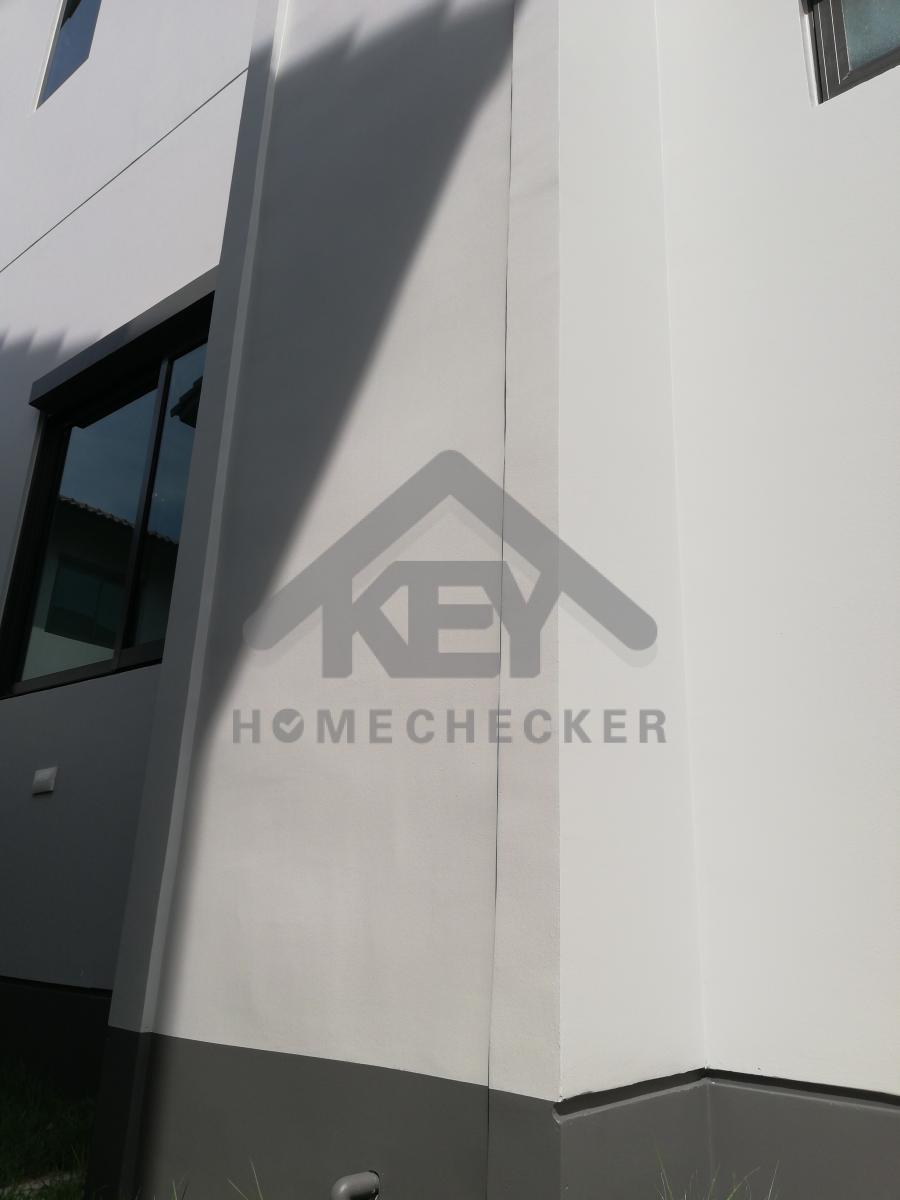

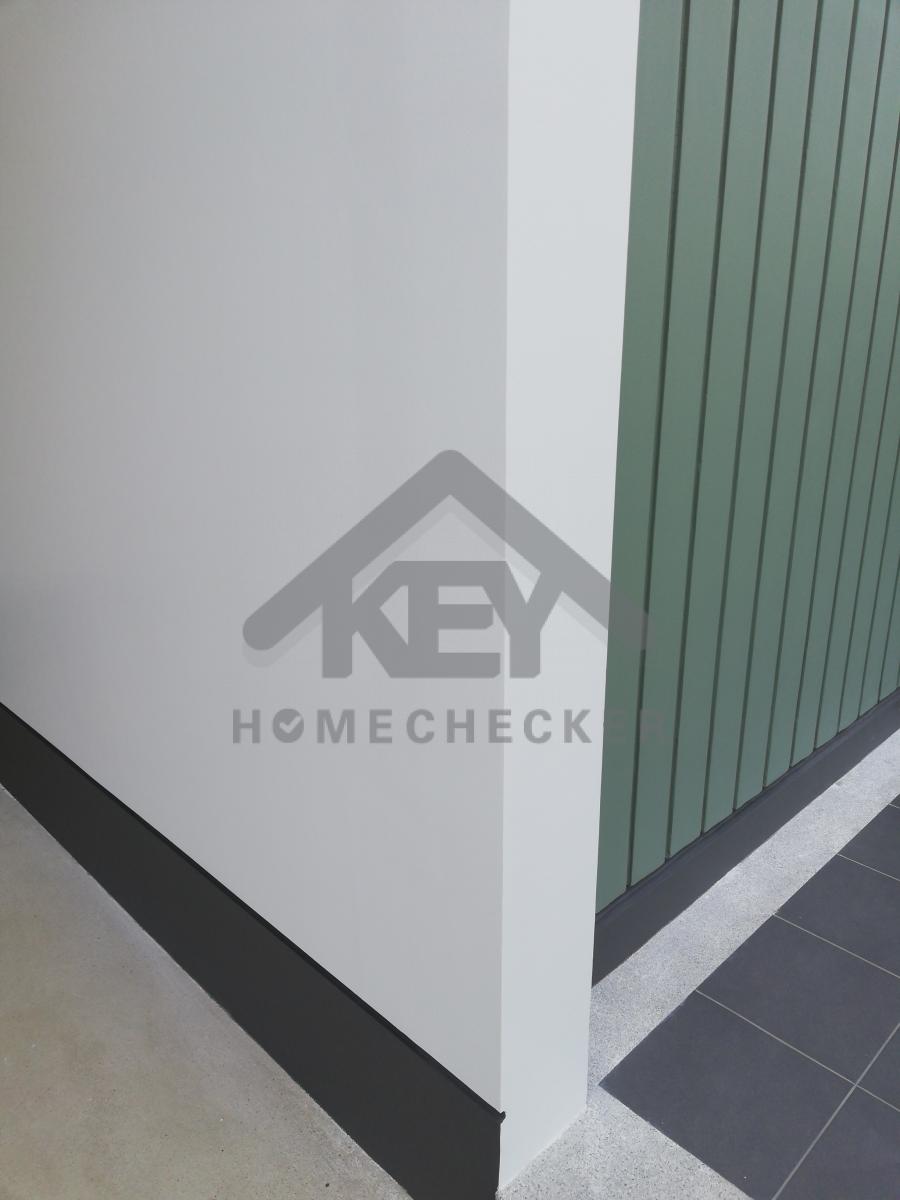

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข ติดตั้งฝาปิดตู้จดหมายให้ตรง และทำความสะอาด
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสี
งานเรียบร้อยดี
แก้ไข มีน้ำขัง ปรับระดับใหม่ และทำความสะอาดเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสี
งานเรียบร้อยดี

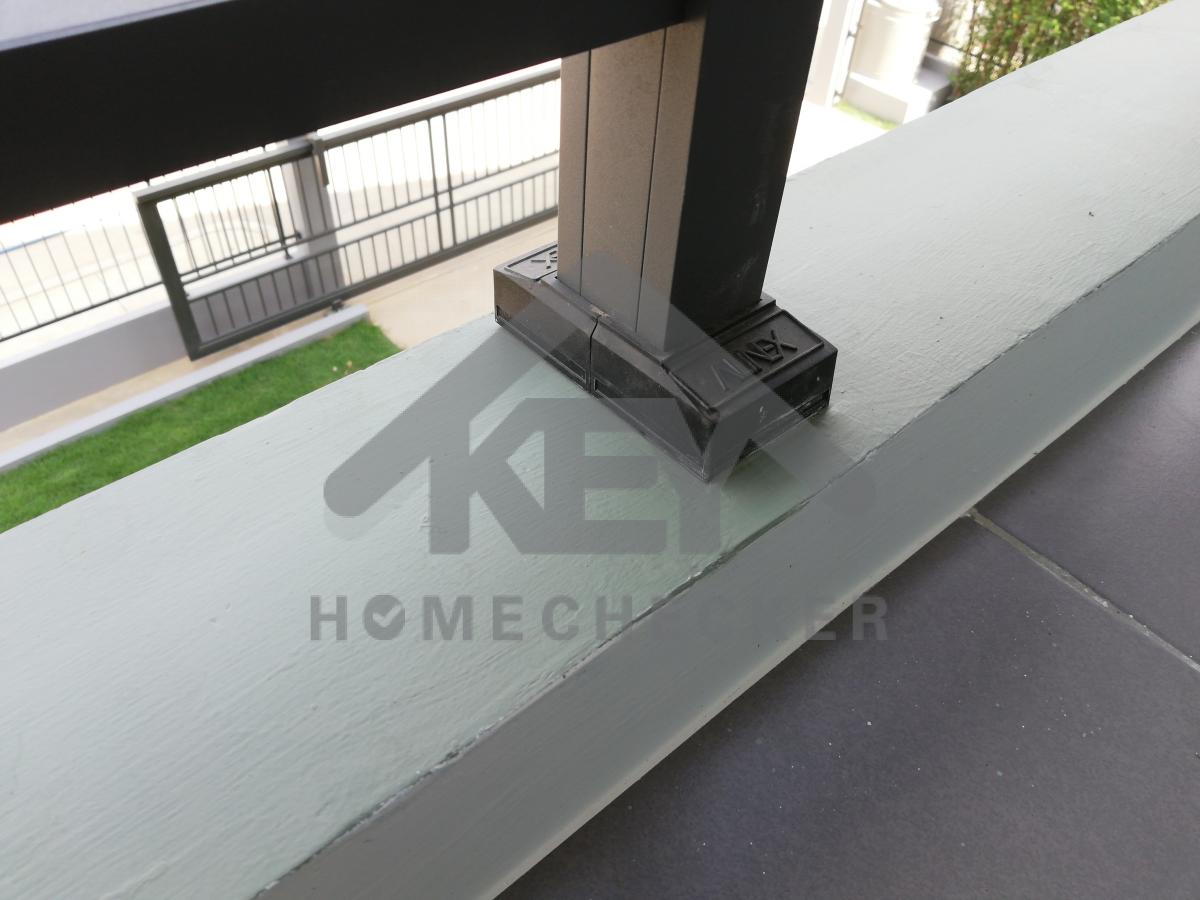

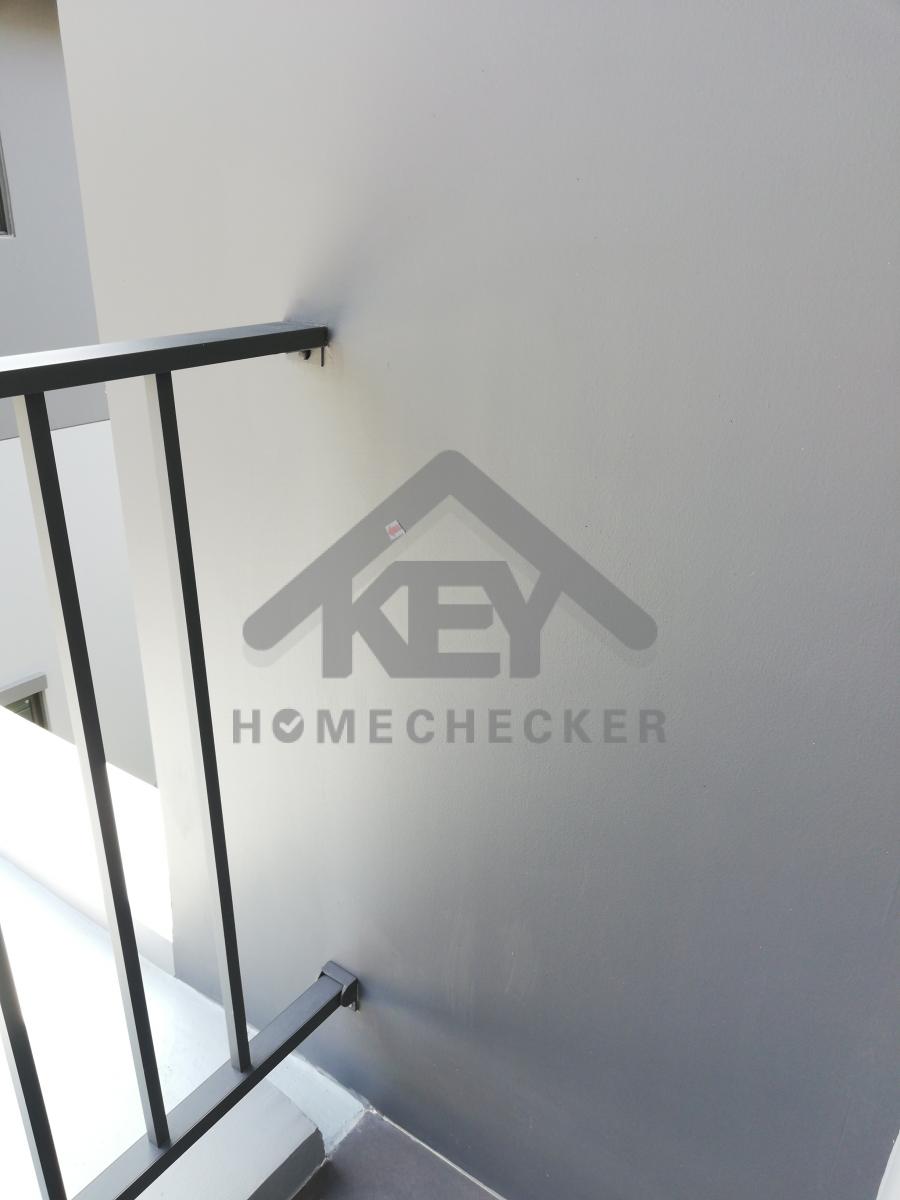

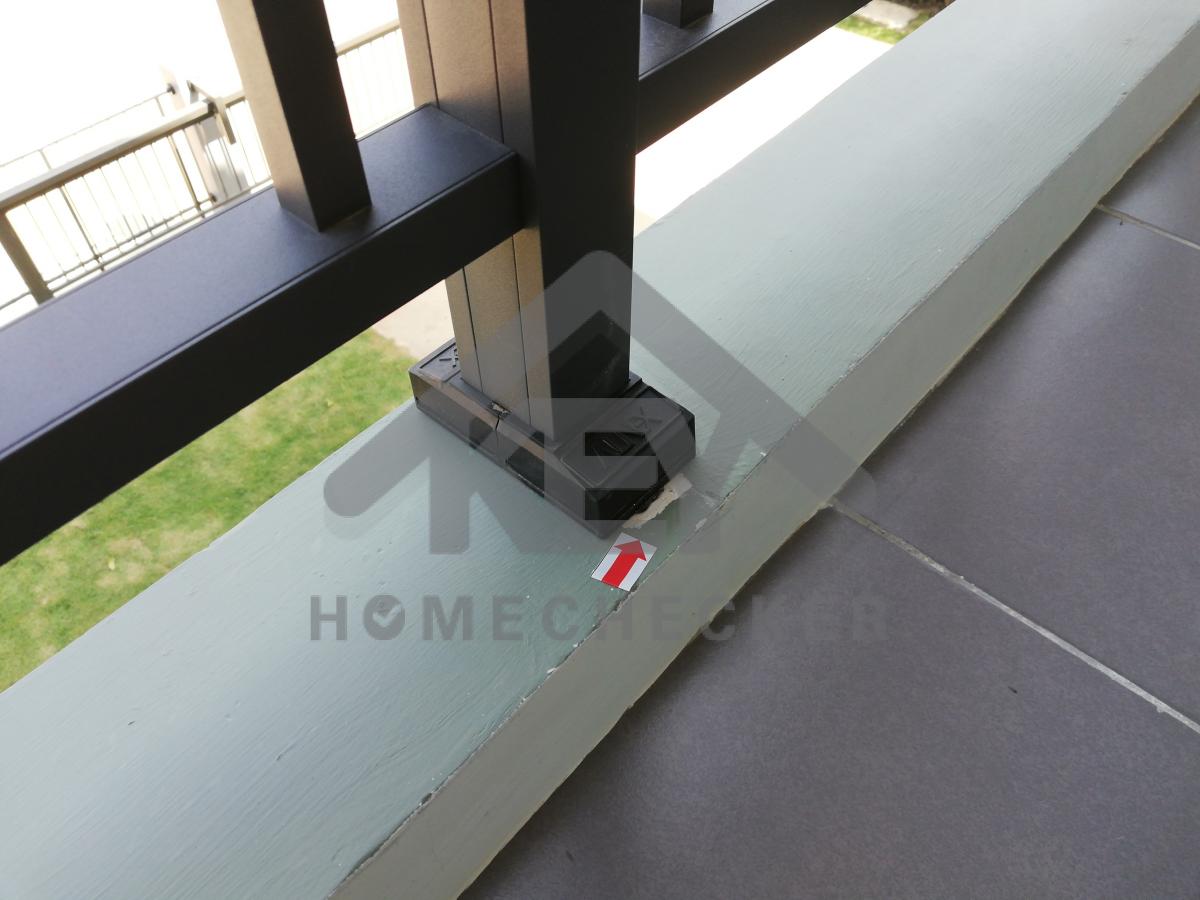

แก้ไข ปรับให้อยู่ตรงกลาง

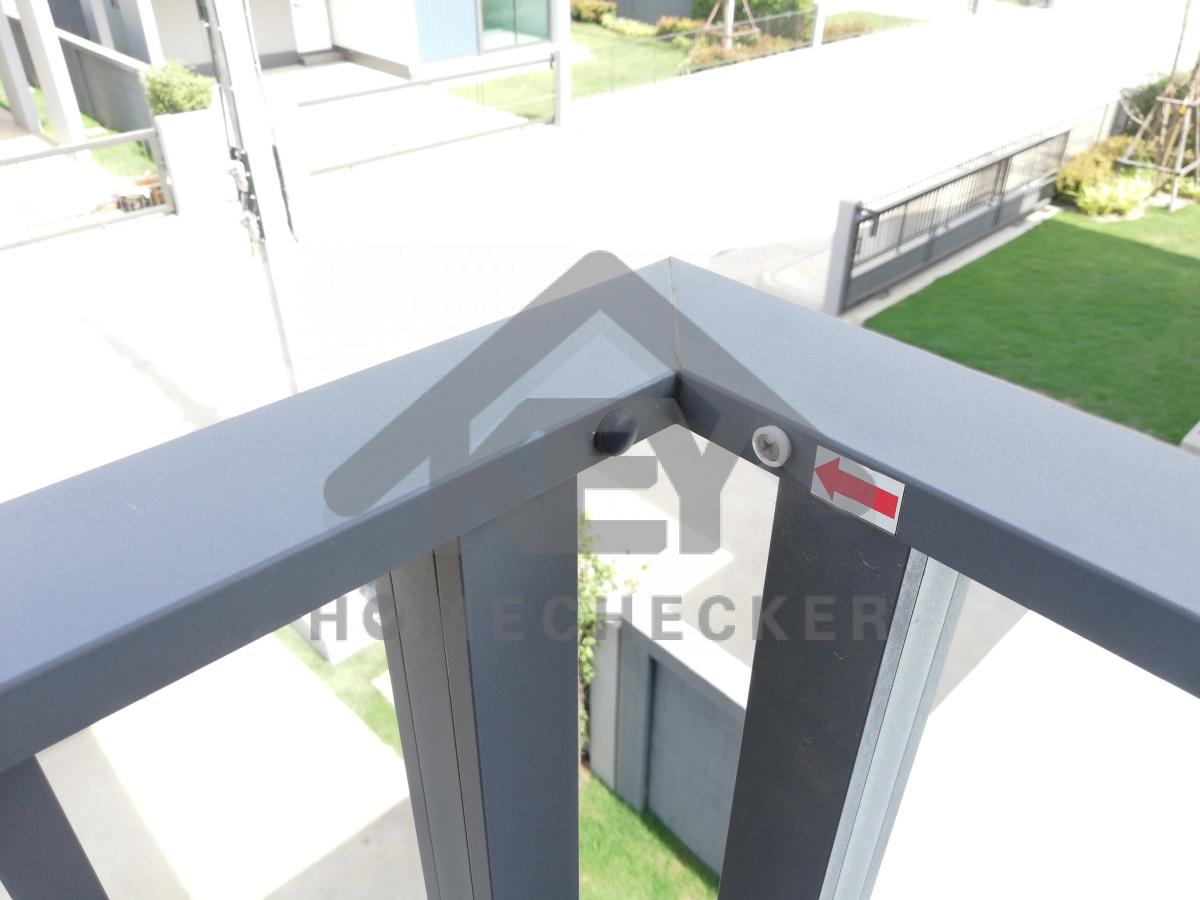

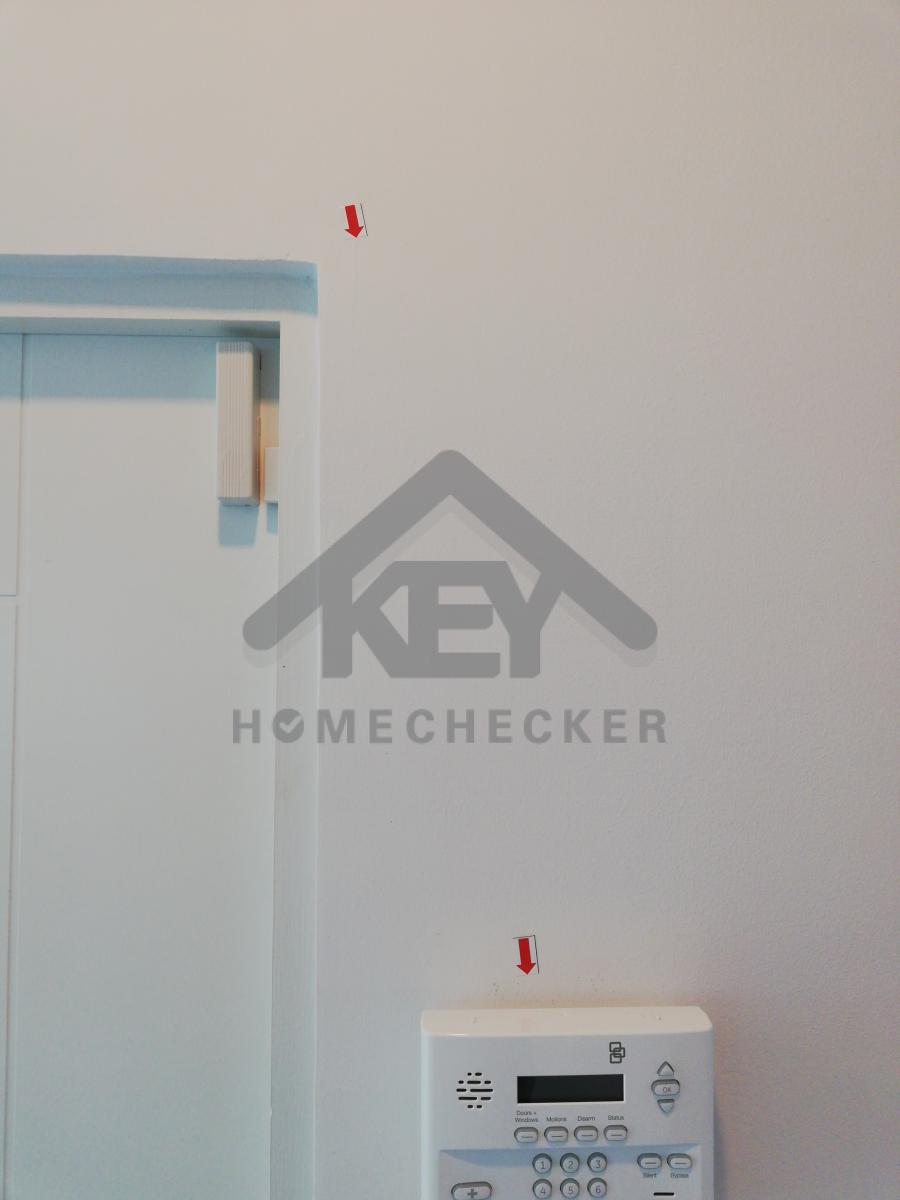

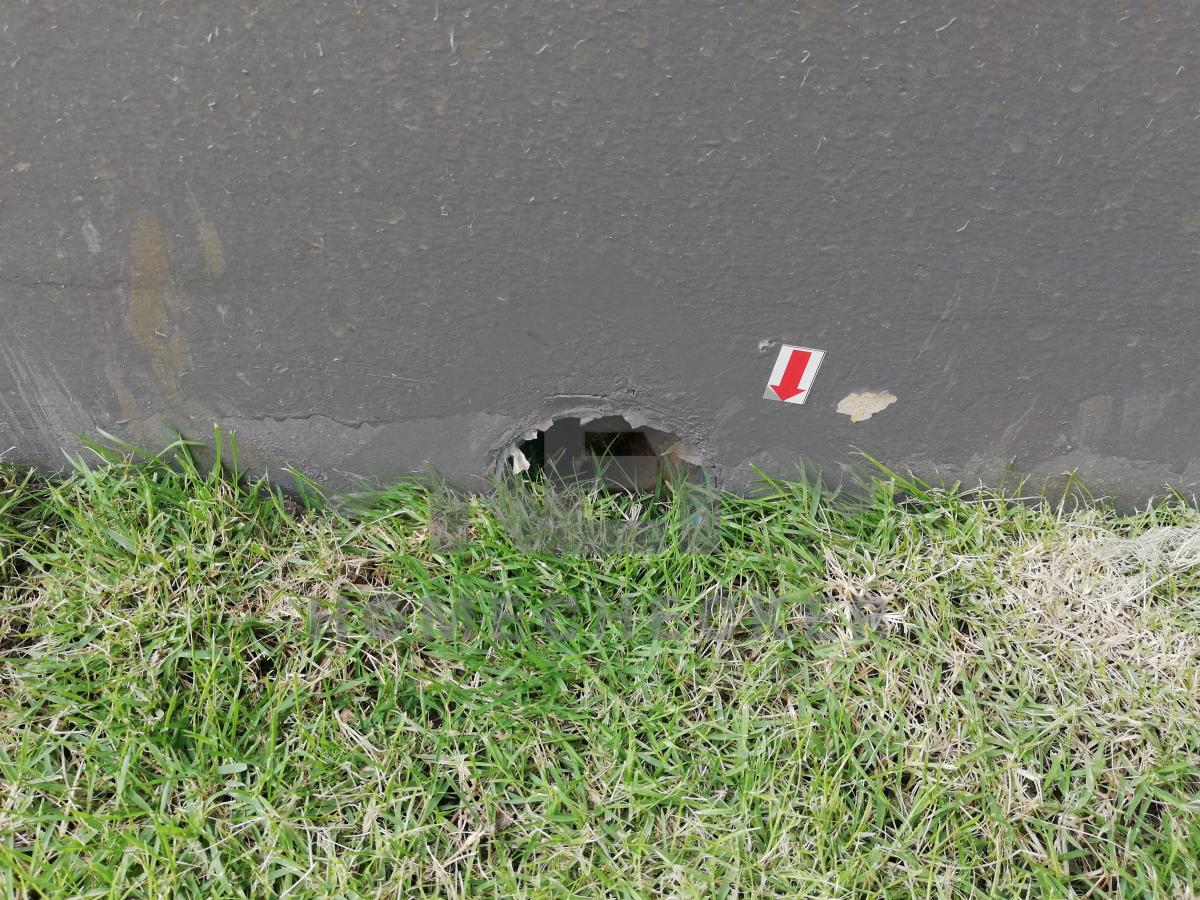

แนวผนังปูนไม่ตรง ทำให้เหล็กรั้วติดตั้งได้ไม่ตรงกลาง
แก้ไข เก็บงานรอยแตกร้าวเก็บสี
งานเรียบร้อยดี
แก้ไข ทำความสะอาดเก็บสี
แก้ไข ทำความสะอาดเก็บสี
แก้ไข ต้นไม้ตาย ลงต้นไม้ใหม่
แก้ไข ต้นไม้ตาย ลงต้นไม้ใหม่
แก้ไข เก็บรอยเก็บสี
แก้ไข เก็บงานรอยแตกร้าวใหม่
แก้ไข ทำความสะอาดเก็บสีพื้นหน้าบ้าน
แก้ไข ทำความสะอาดเก็บคราบสีพื้นหน้าบ้าน หรือกลิ้งน้ำปูนเพื่อเก็บงาน
แก้ไข เก็บงานรอยแตกร้าว
แนะนำให้กลิ้งน้ำปูนเพื่อเก็บงานและรอยพื้น
แก้ไข เก็บรอยเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข แต่งแนวร่องผนังใหม่ให้ตรง
แก้ไข แต่งแนวร่องผนังใหม่ให้ตรง
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข ปรับแต่งขอบจับเซี้ยมใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บงานปิดรูให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสี
แก้ไข เก็บรอยเก็บสี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บงานขอบปูนบิ่นแตก และเก็บสี
งานเรียบร้อยดี
แก้ไข ปรับแต่งขอบจับเซี้ยมใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บงานปิดรูให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนังใหม่
งานเรียบร้อยดี
แก้ไข ทำความสะอาดเก็บเศษปูน
แก้ไข เก็บสีเพิ่มเติม
แก้ไข เก็บรอยเก็บสีกำแพงรั้ว
3. งานเทสน้ำ ประตูหน้าต่าง

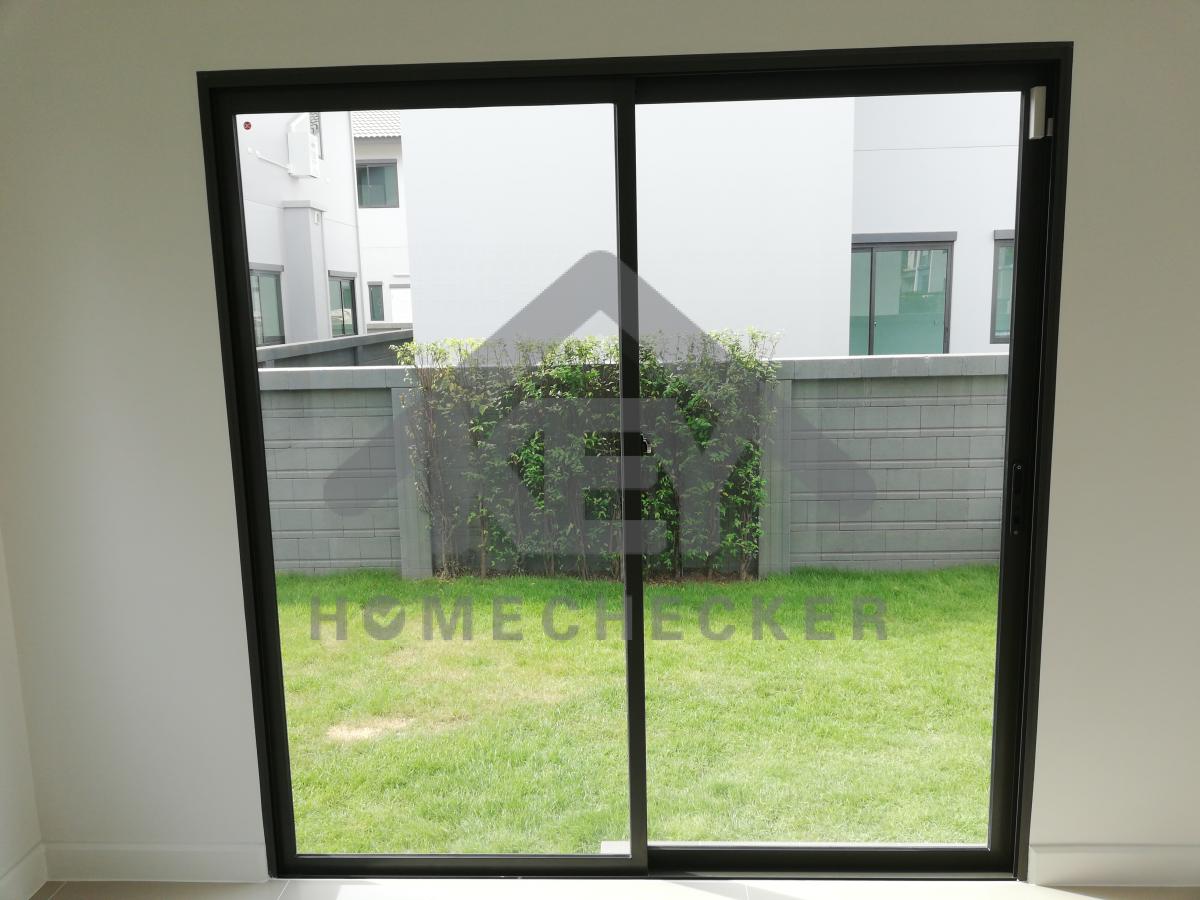

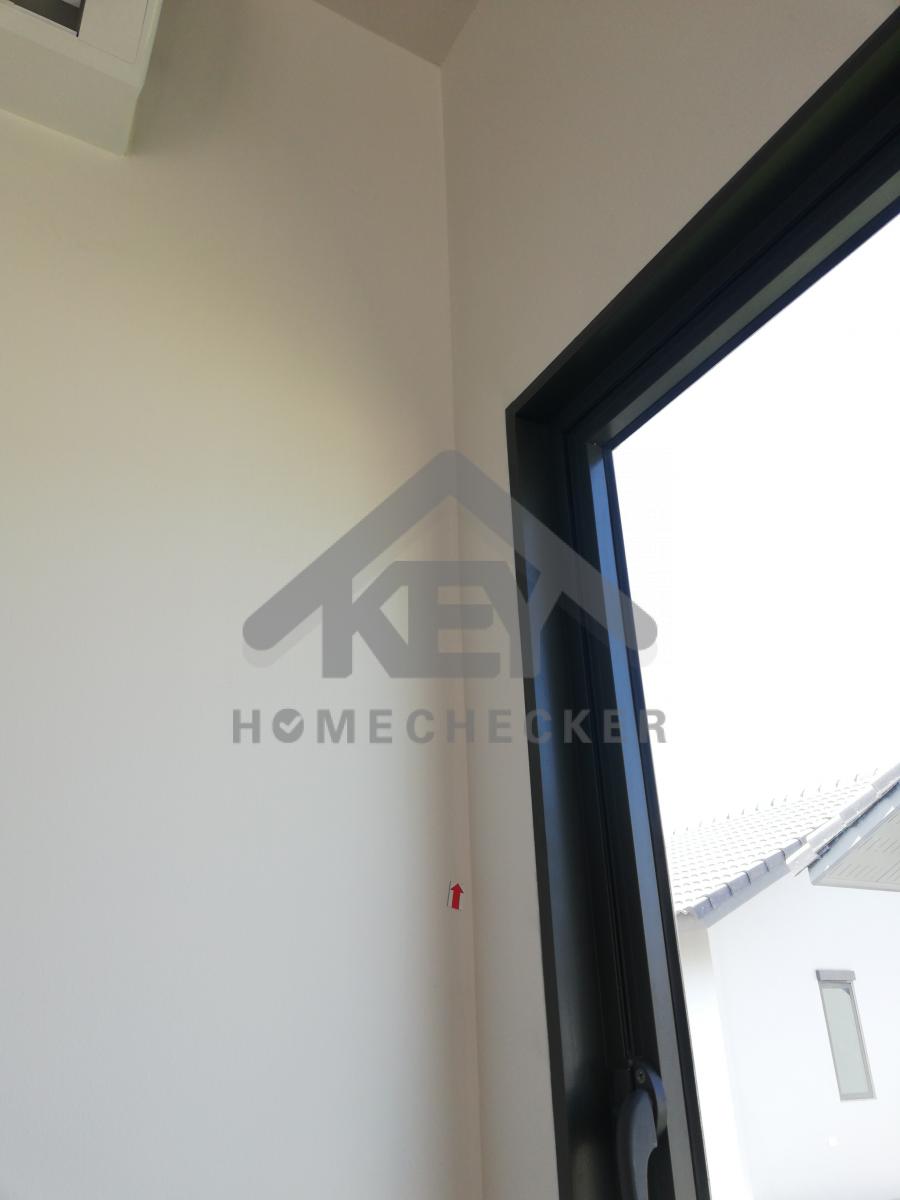

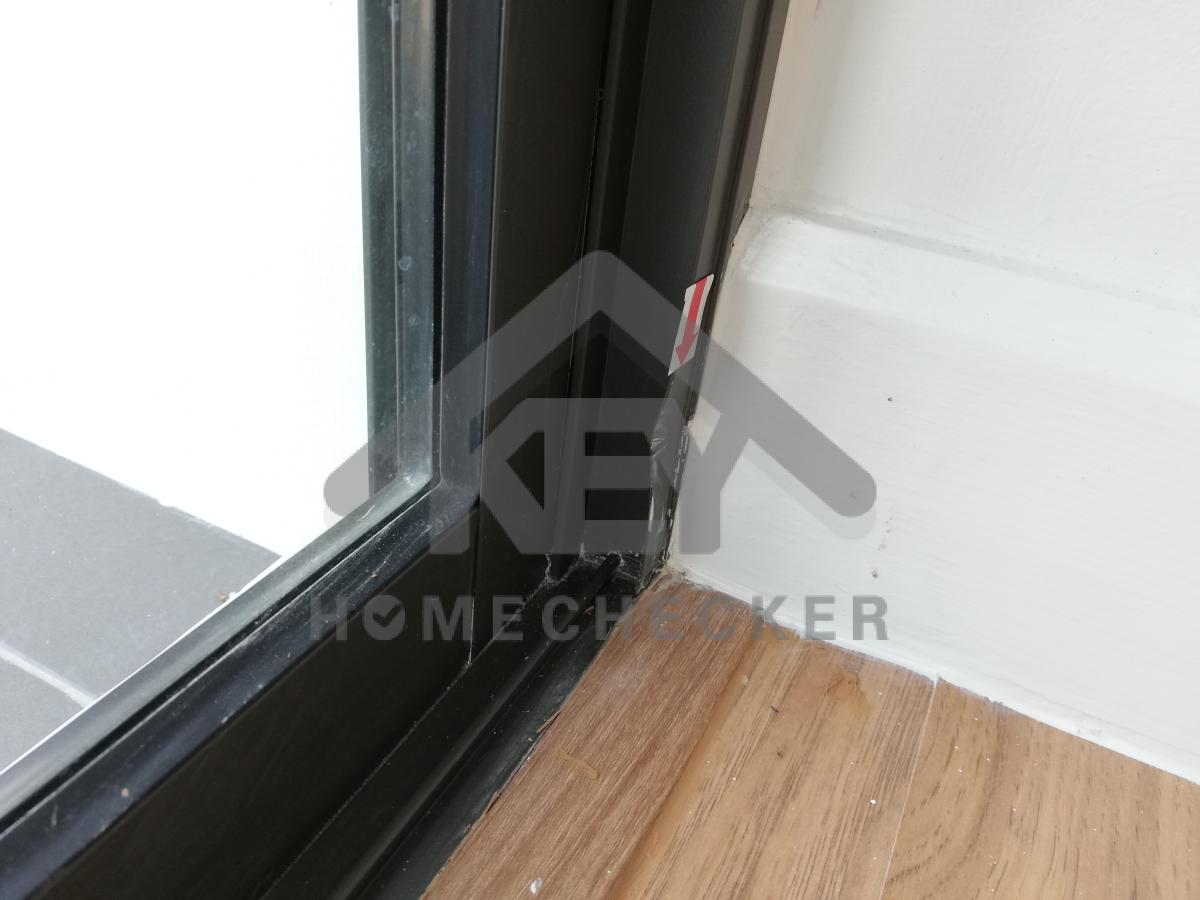

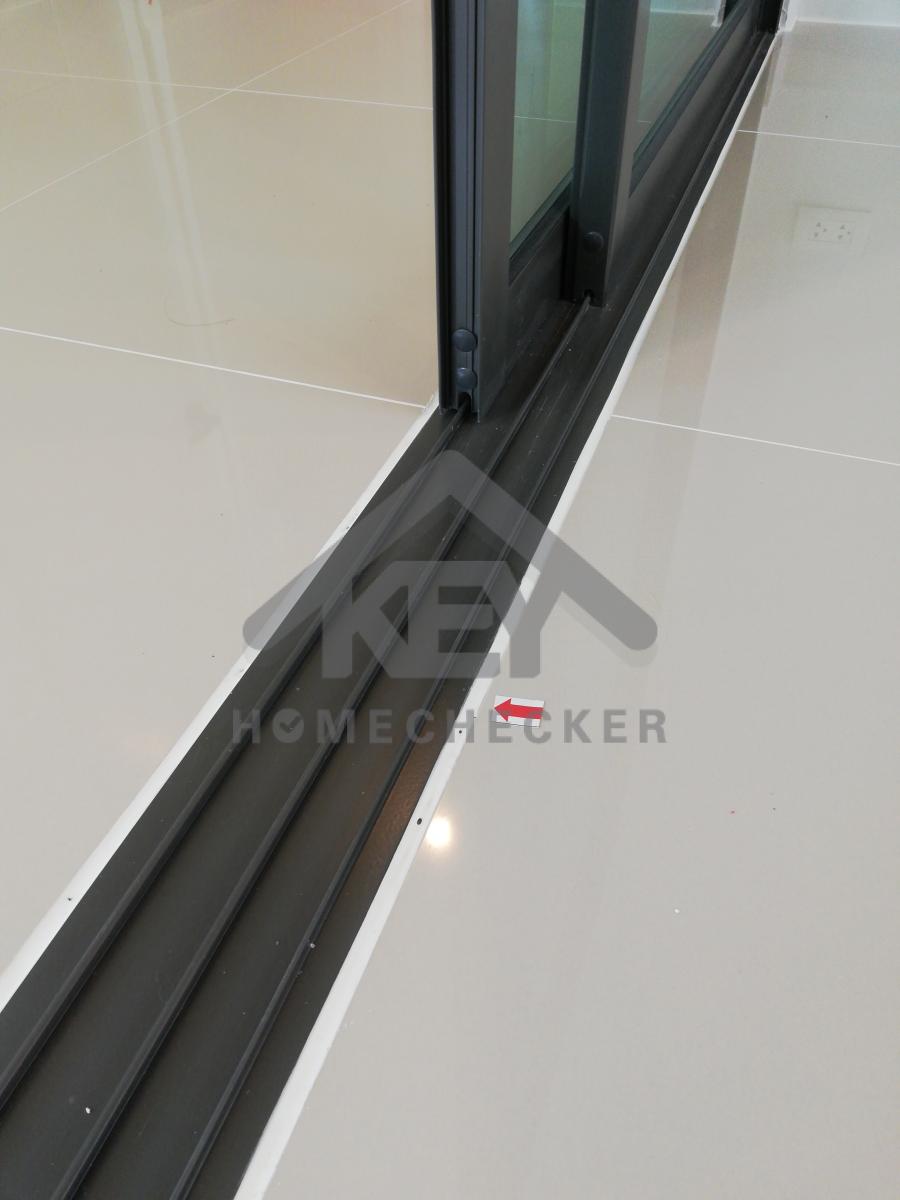

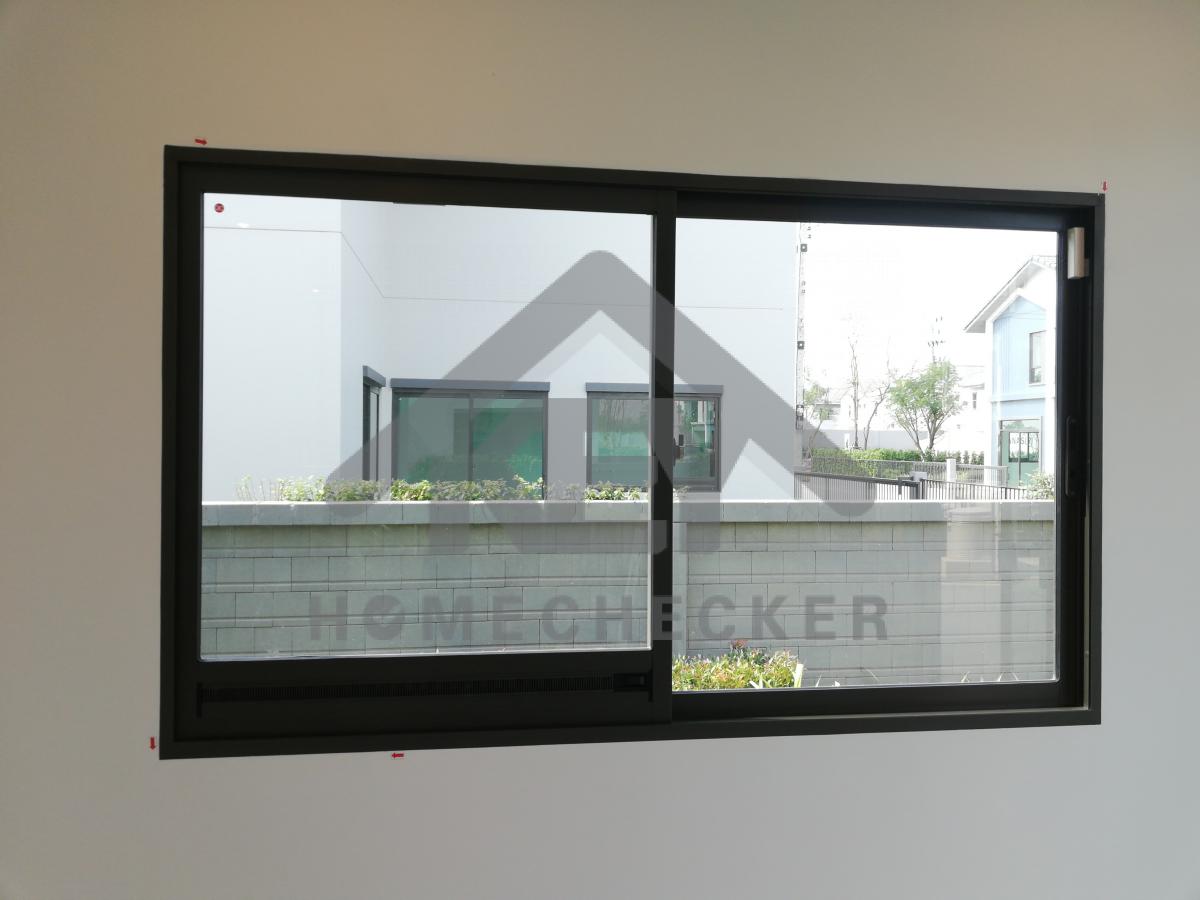

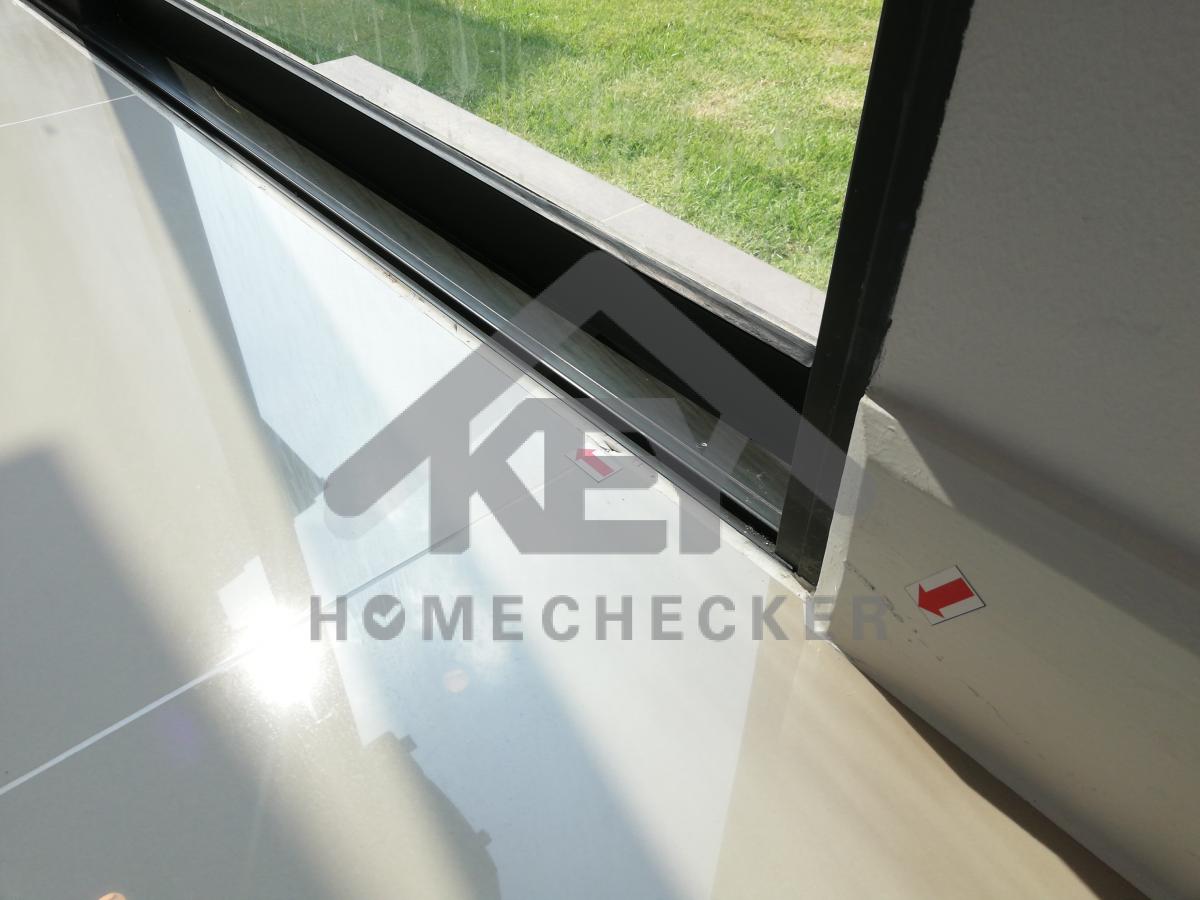

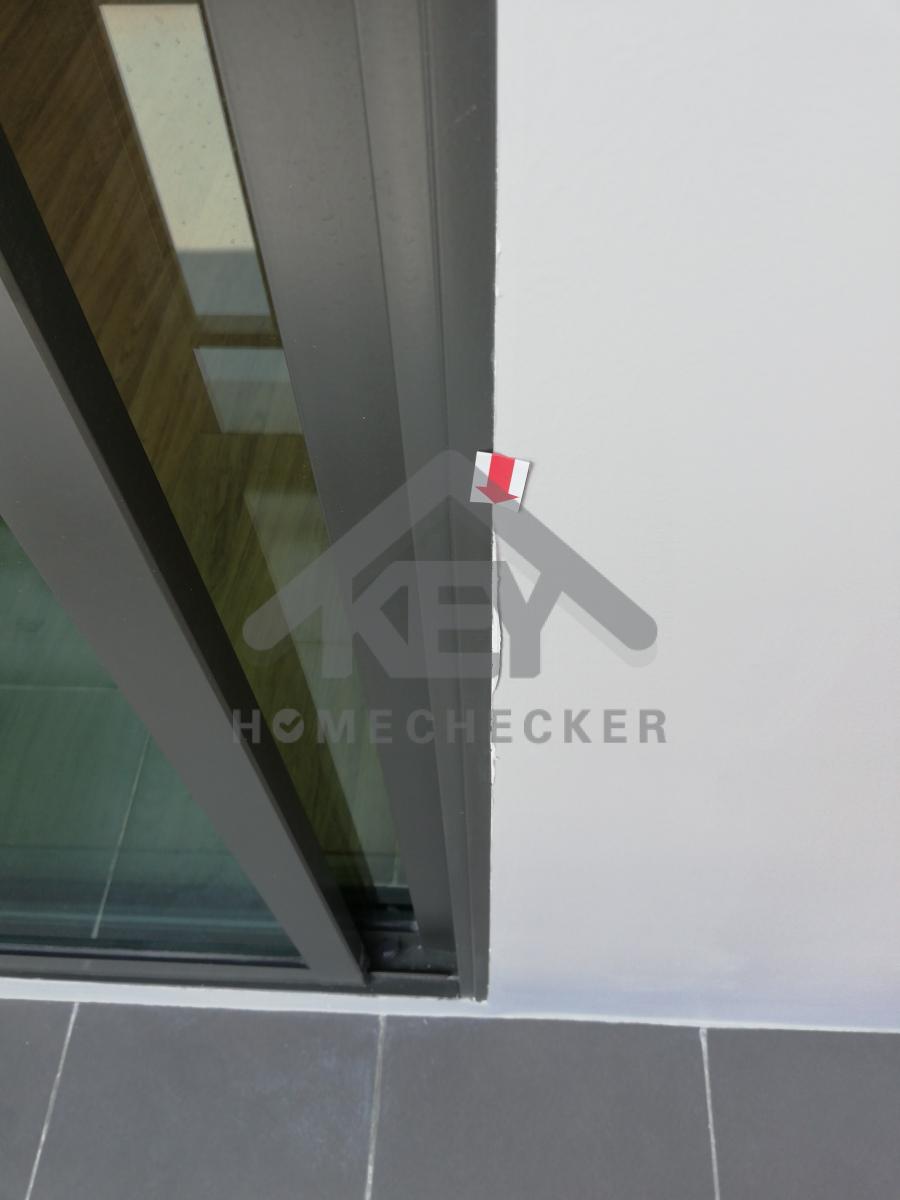

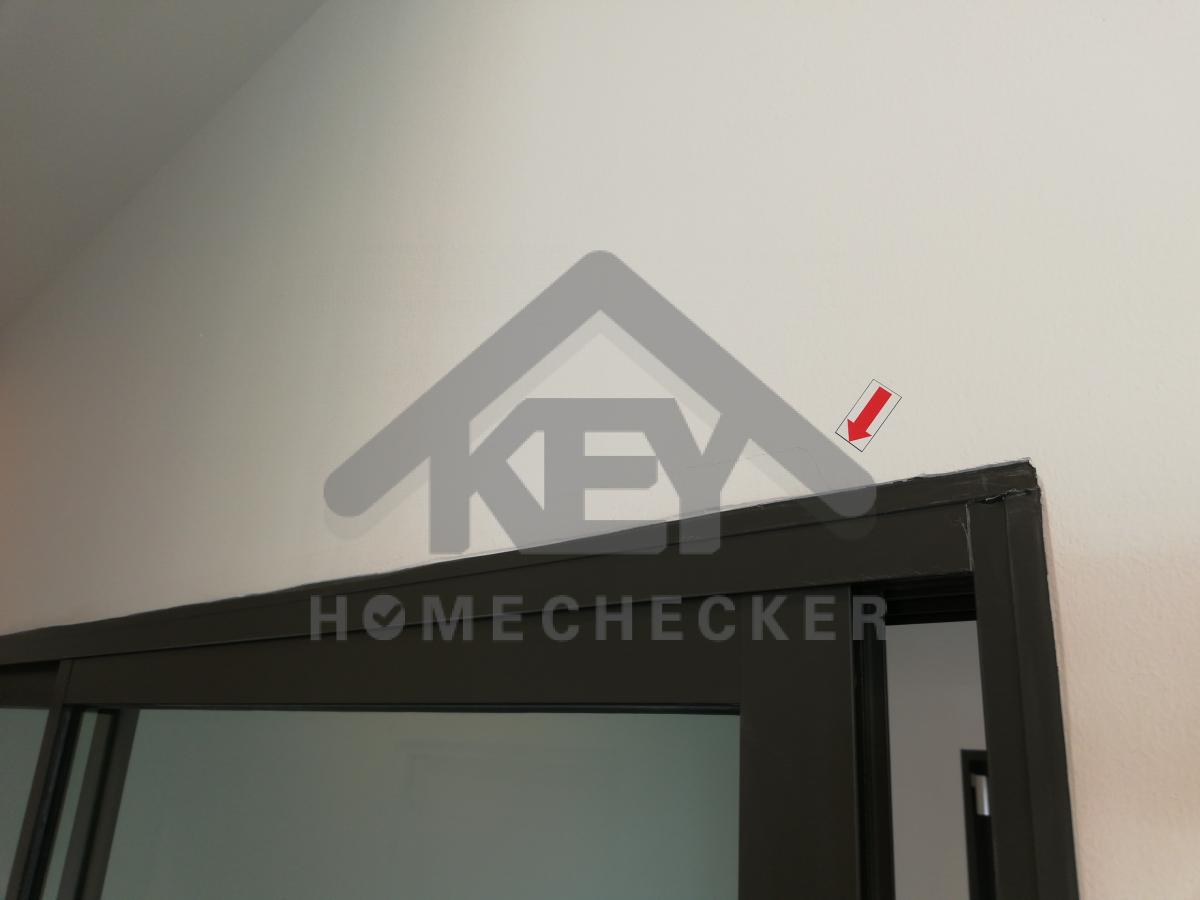

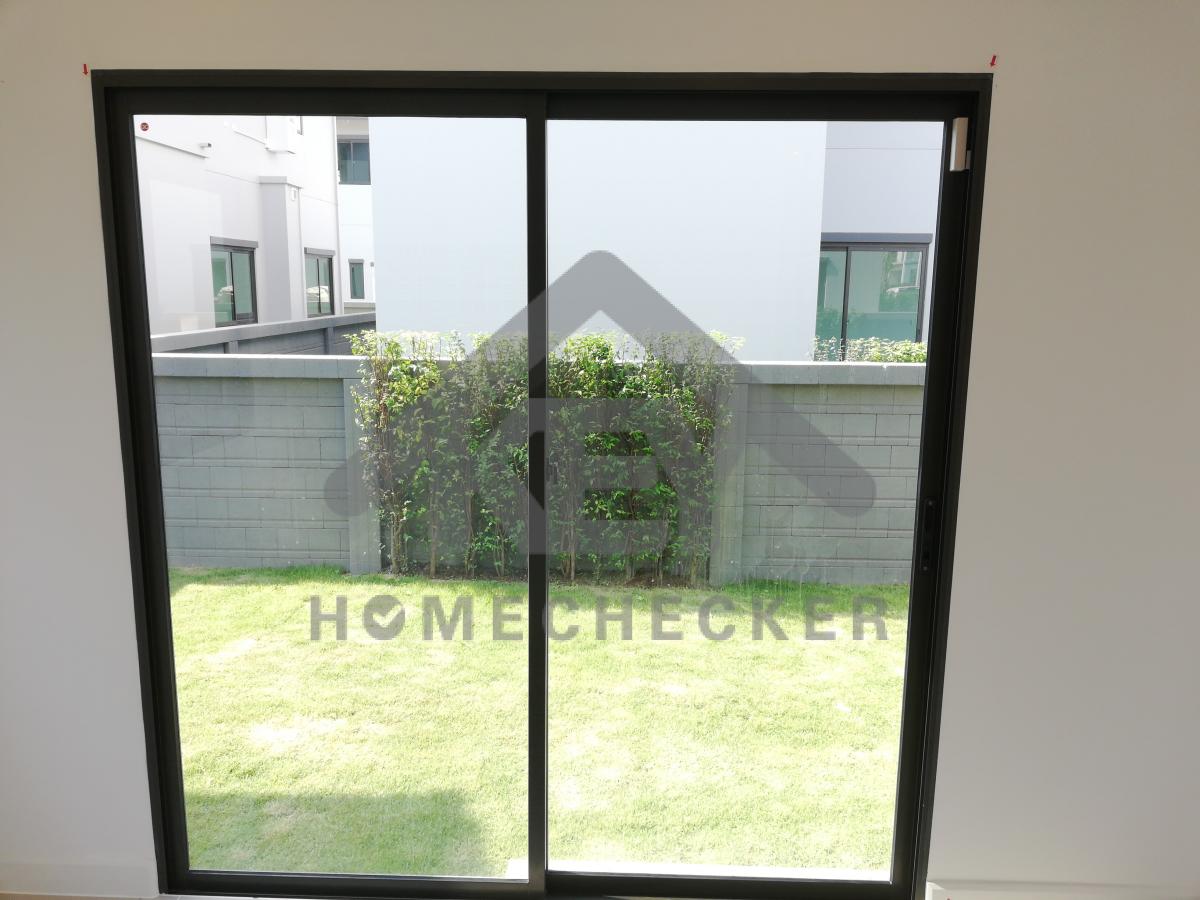

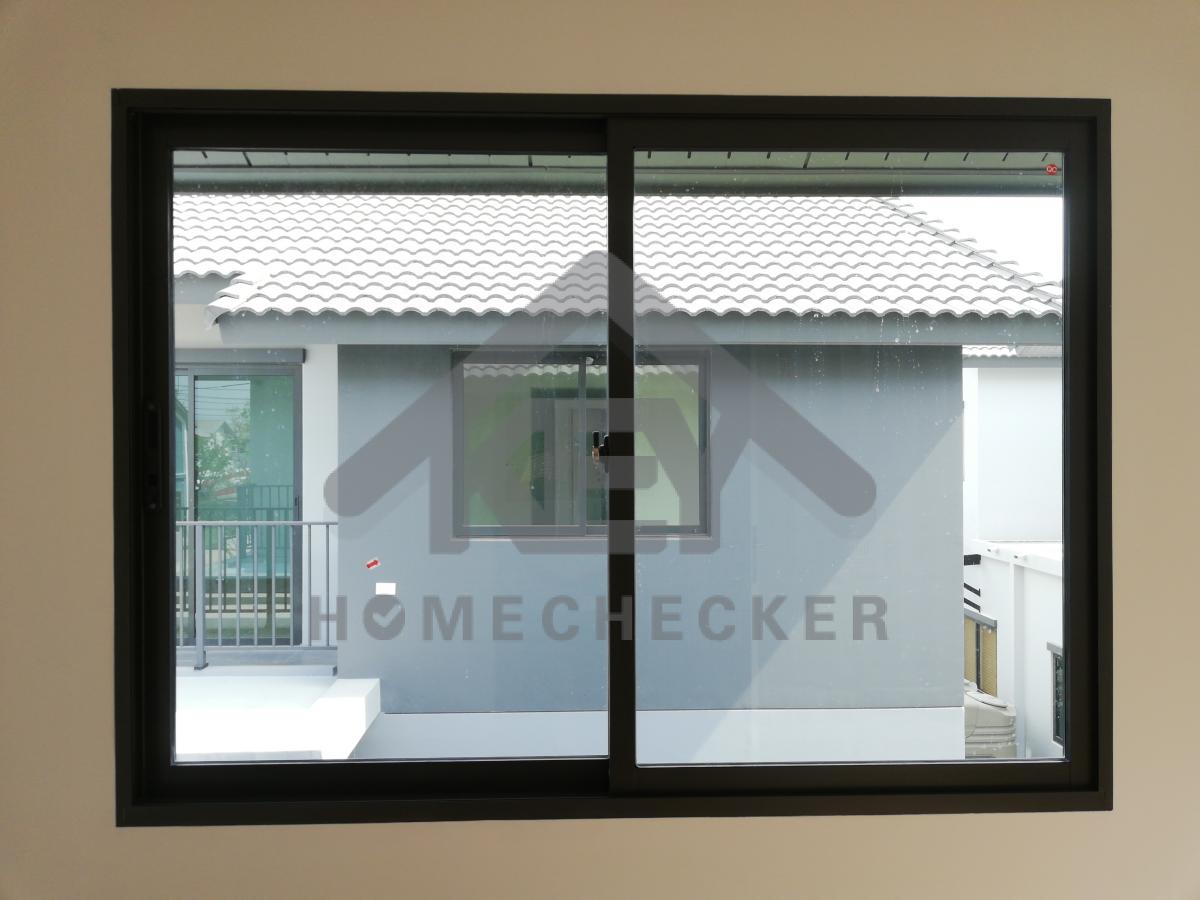

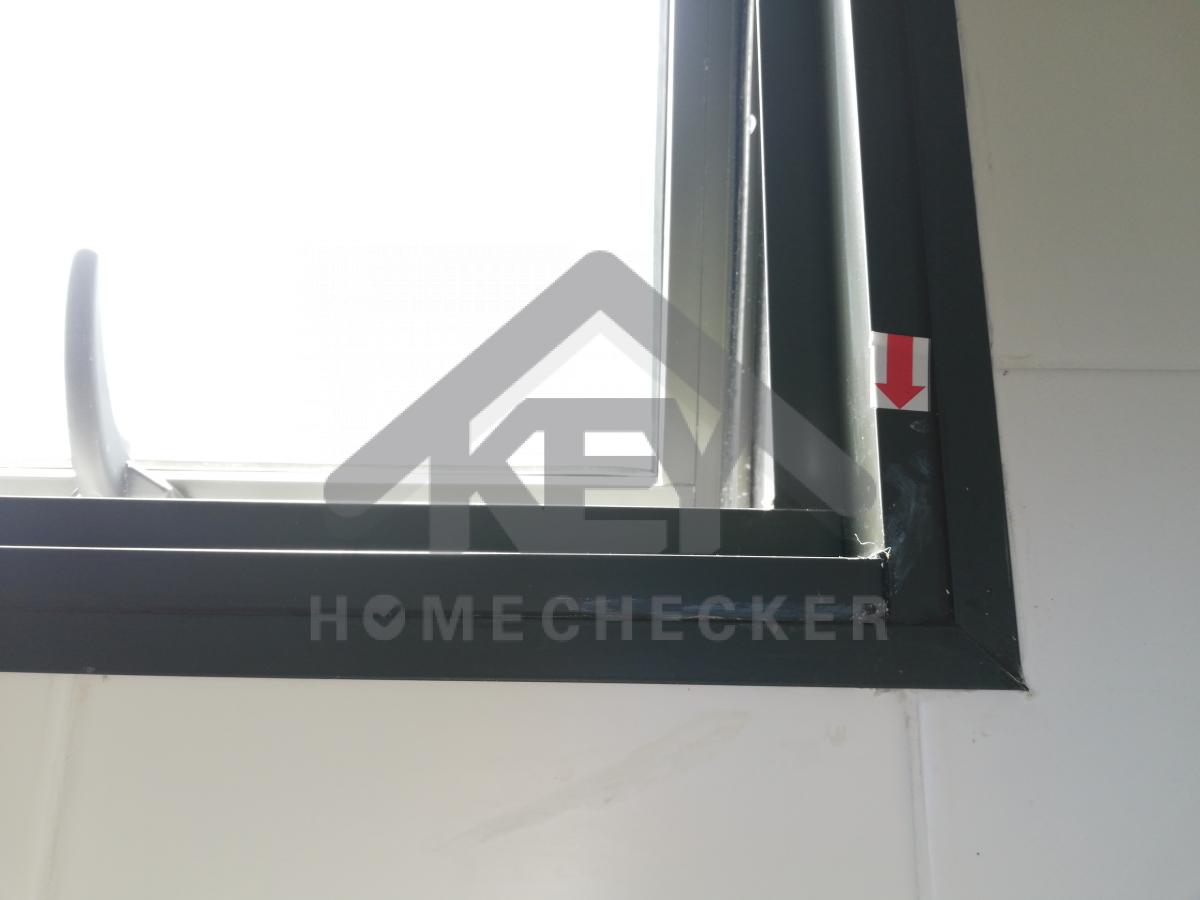

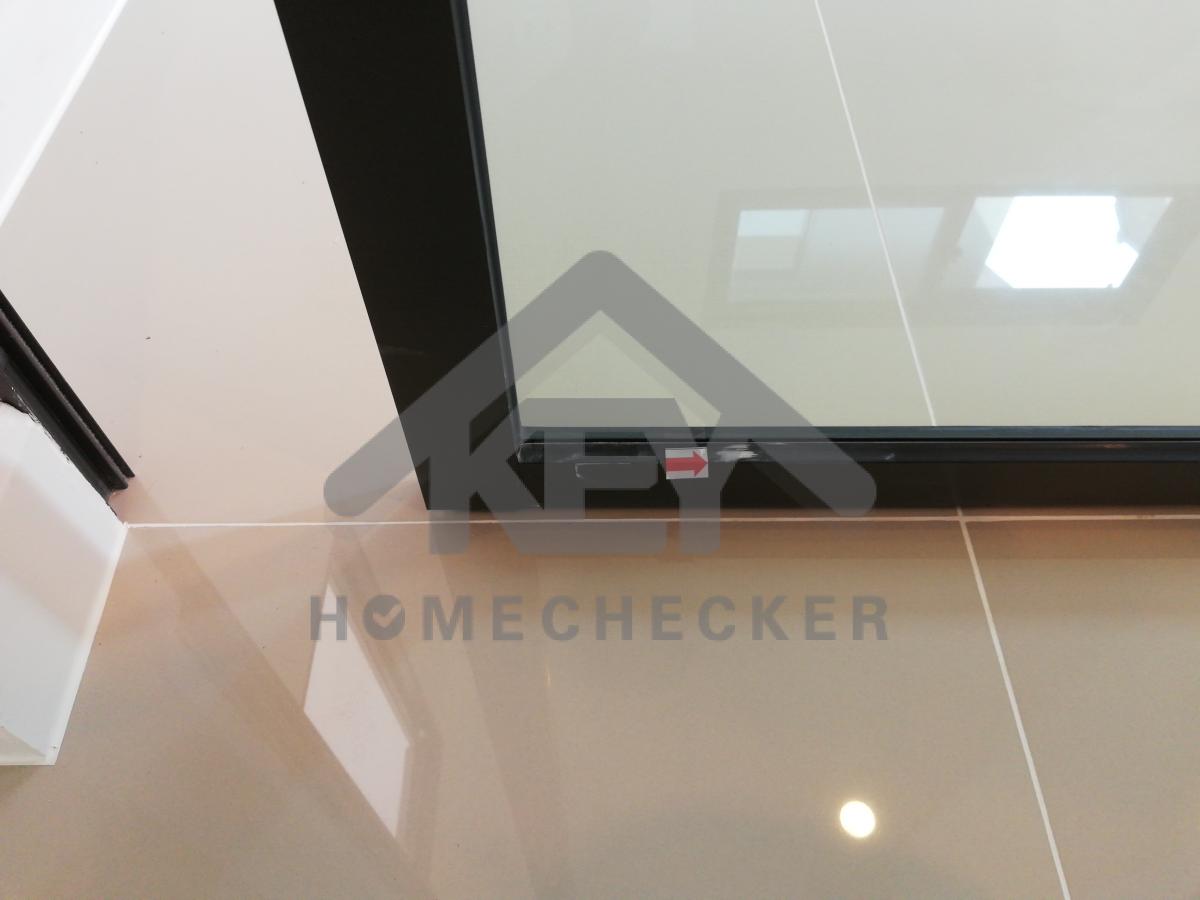

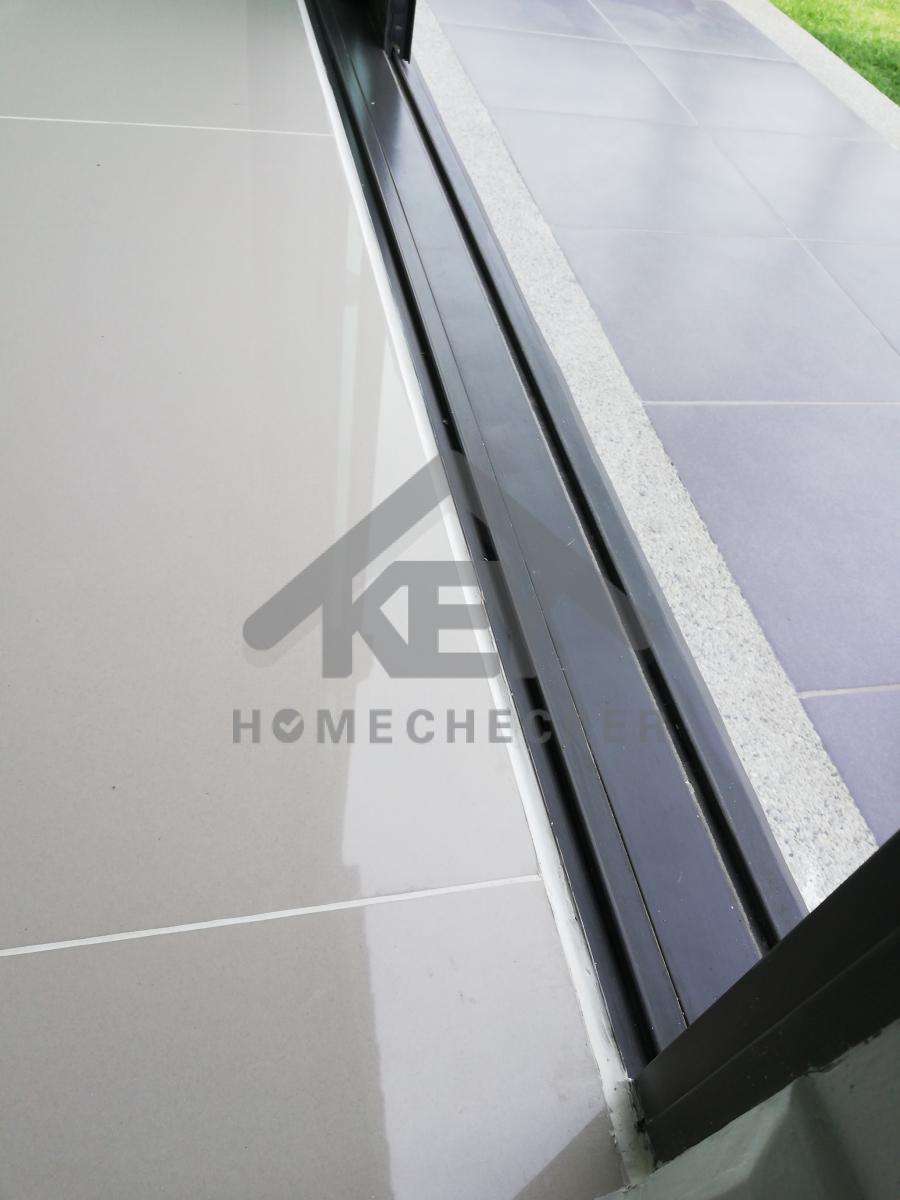

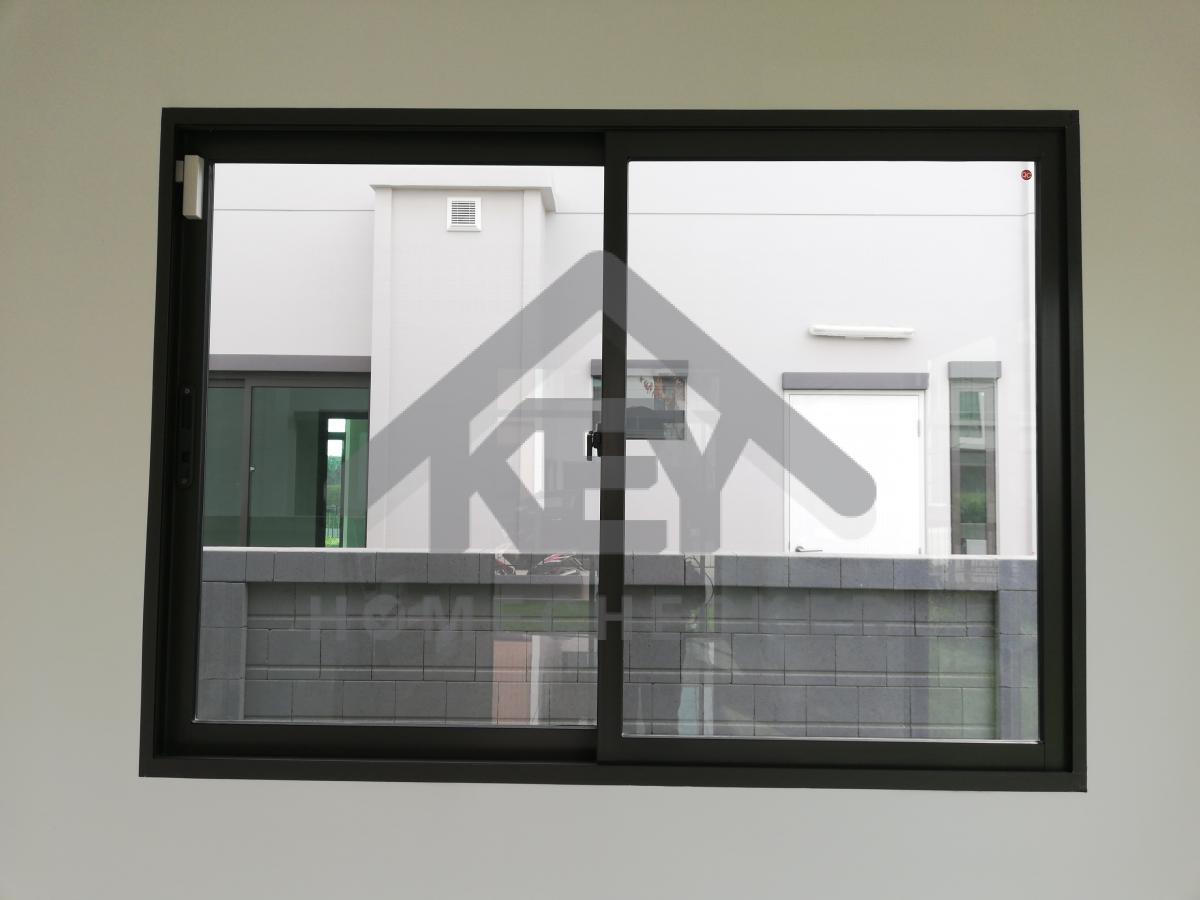

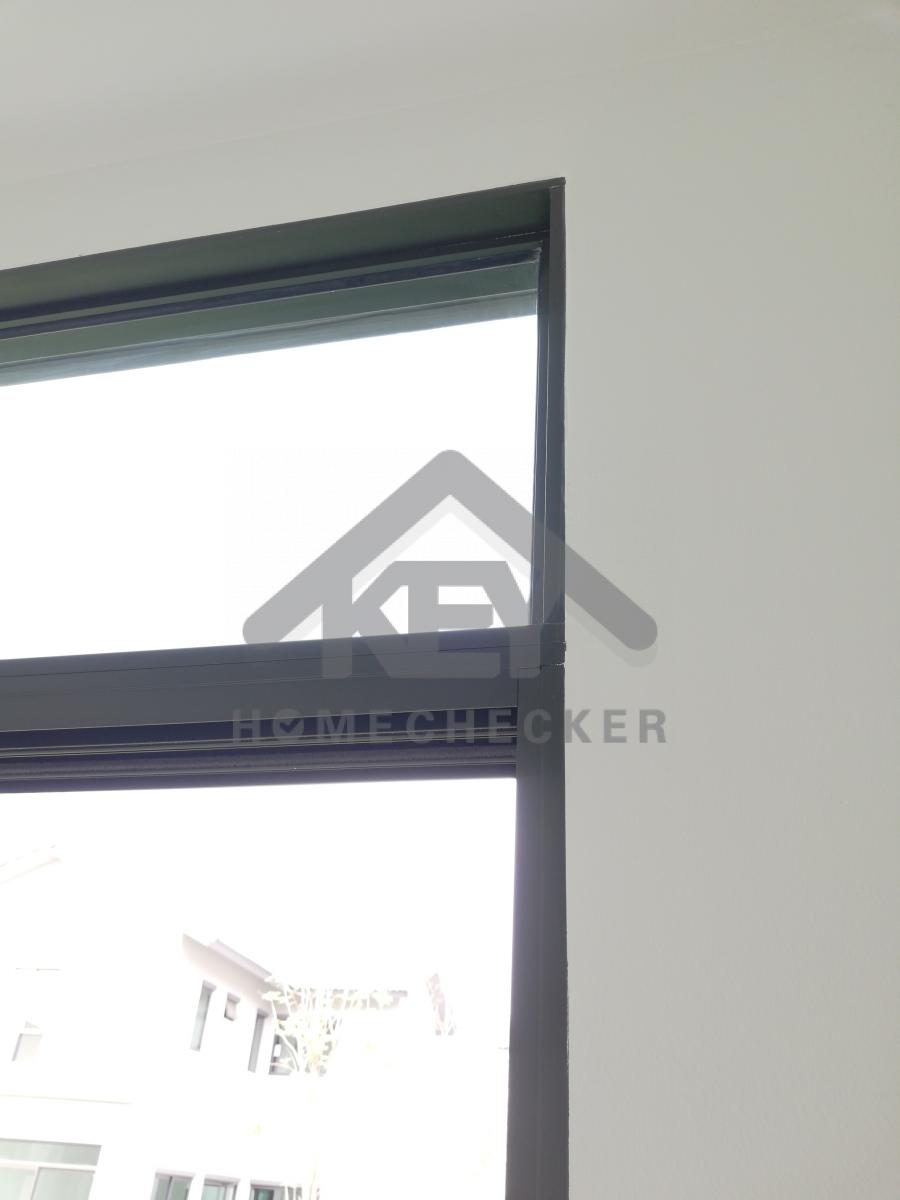

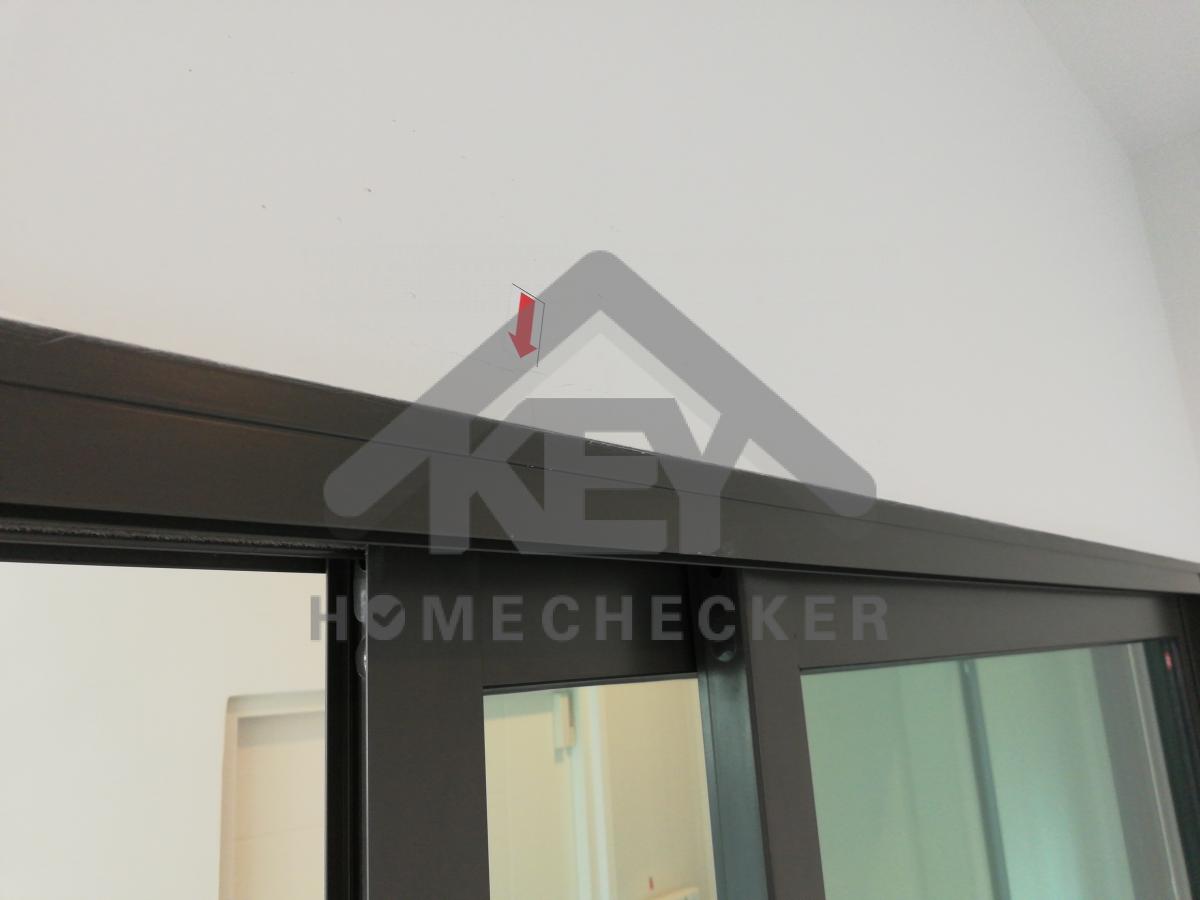

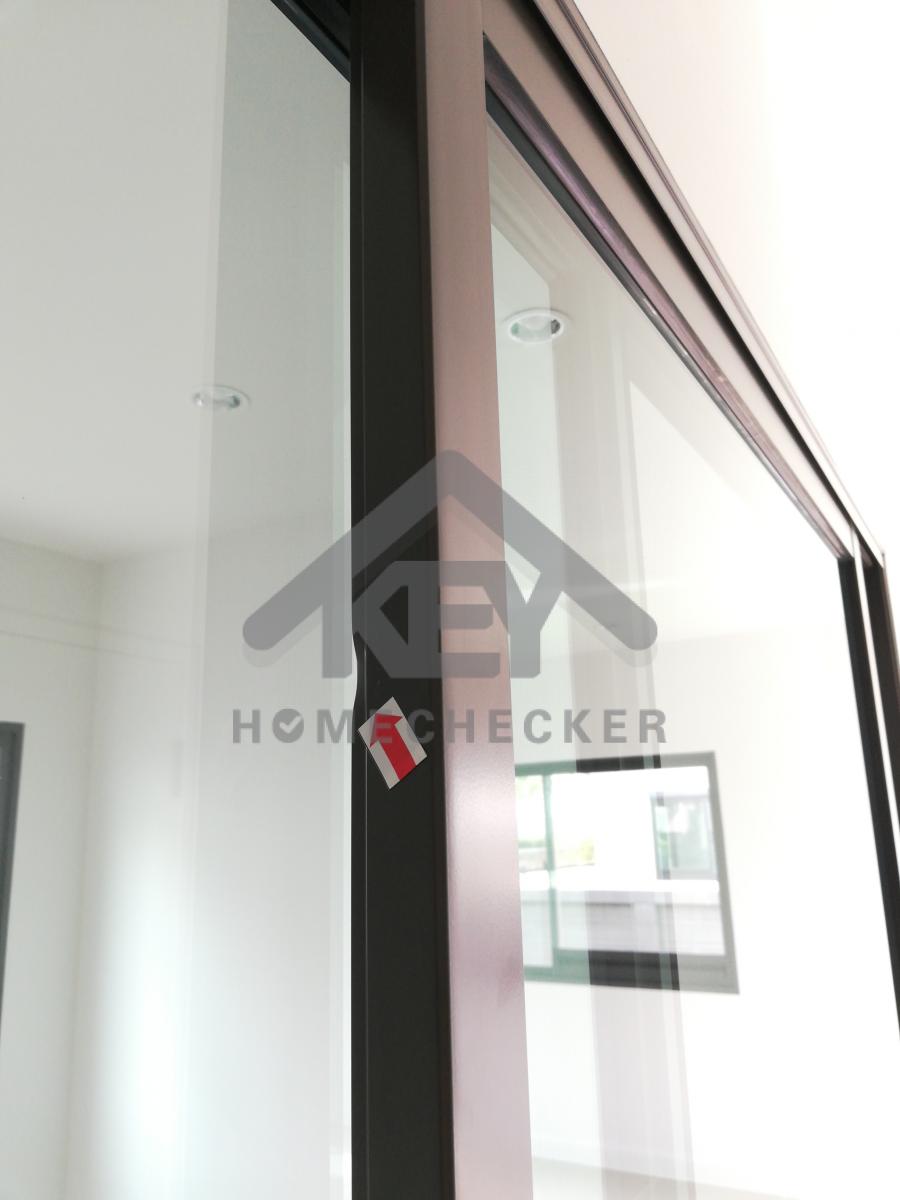

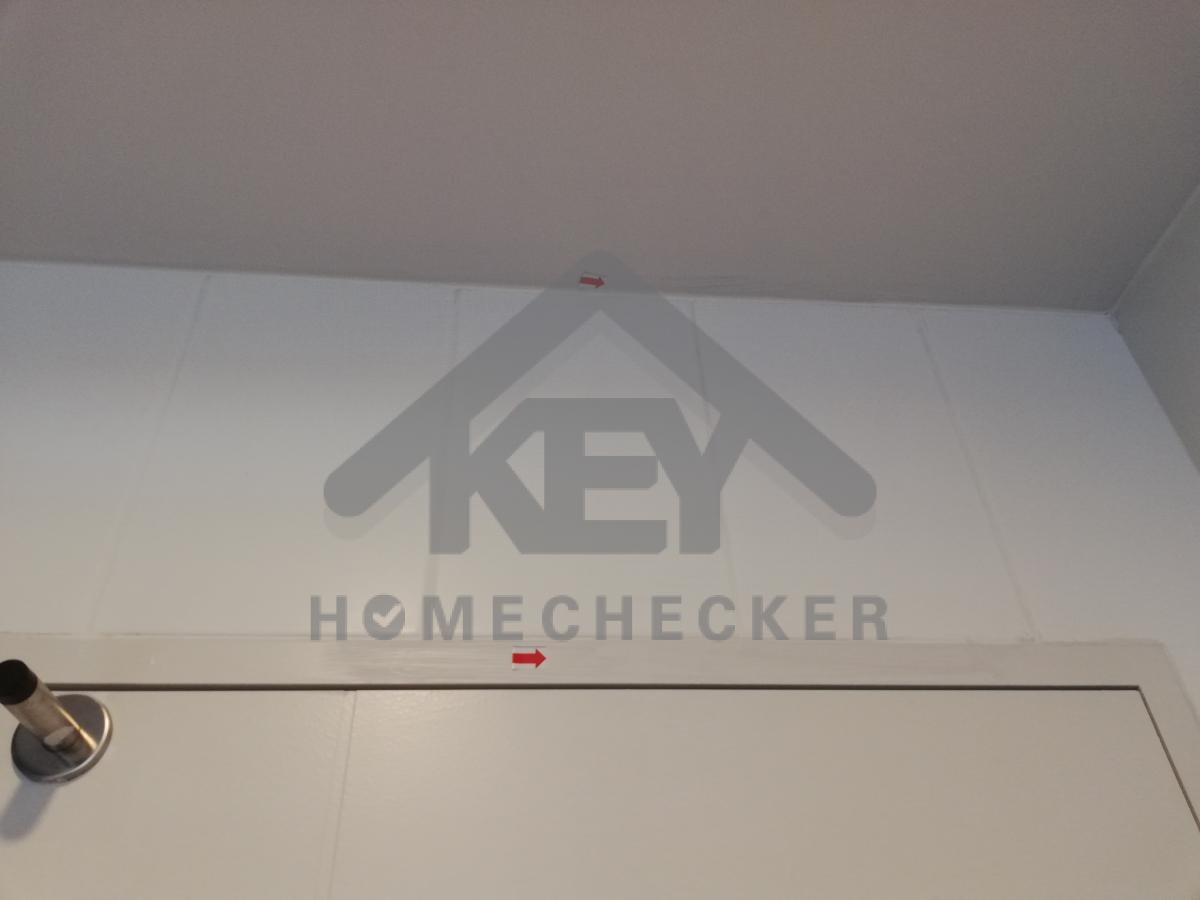

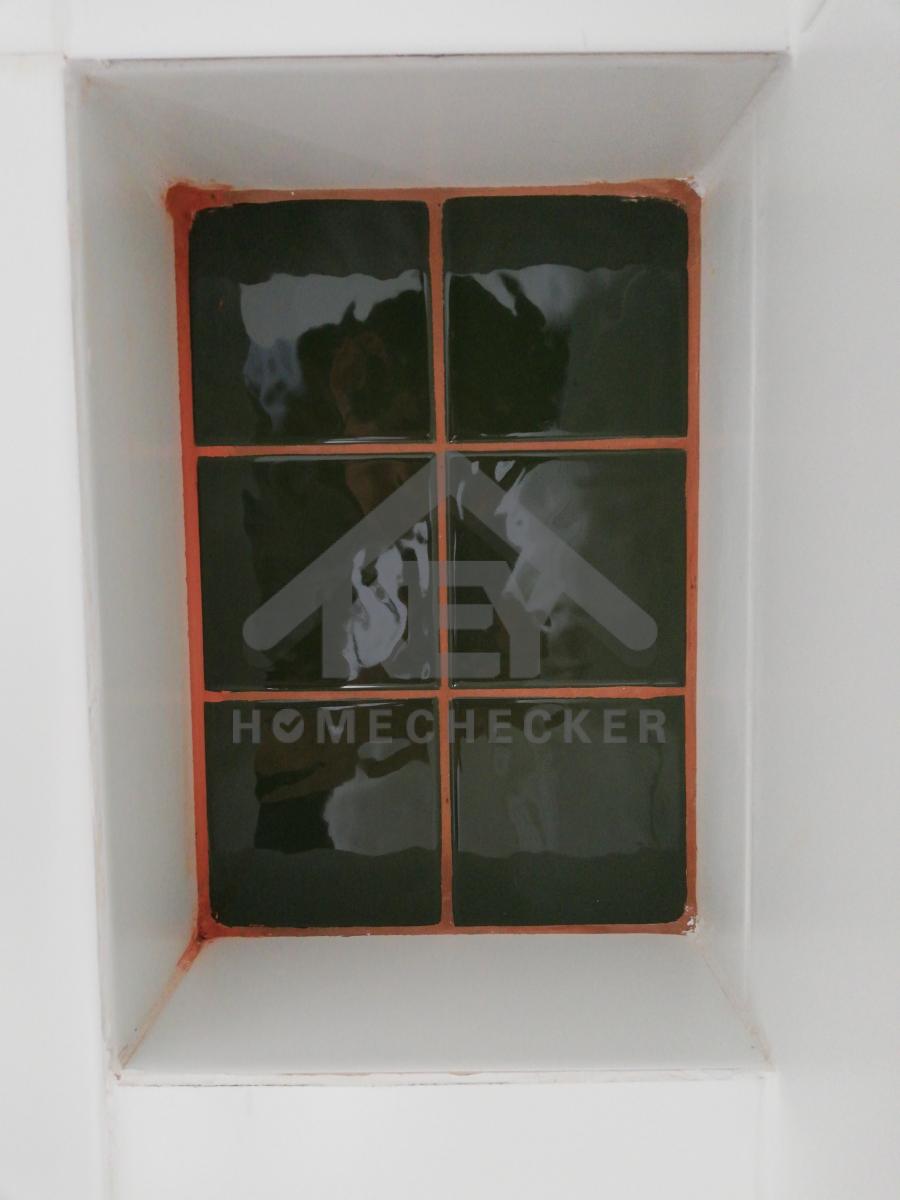

แก้ไข น้ำรั่วซึมขอบหน้าต่างห้องนอนใหญ่ชั้น2
งานเรียบร้อยดี
4. งานไฟฟ้าและระบบความปลอดภัย
แก้ไข กระแสไฟฟ้าเกินปกติ
กระแสไฟฟ้าเกินปกติ (รอการไฟฟ้าแจ้ง/ตรวจสอบ)
แก้ไข กระแสไฟฟ้าเกินปกติ
กระแสไฟฟ้าเกินปกติ (รอการไฟฟ้าแจ้ง/ตรวจสอบ)

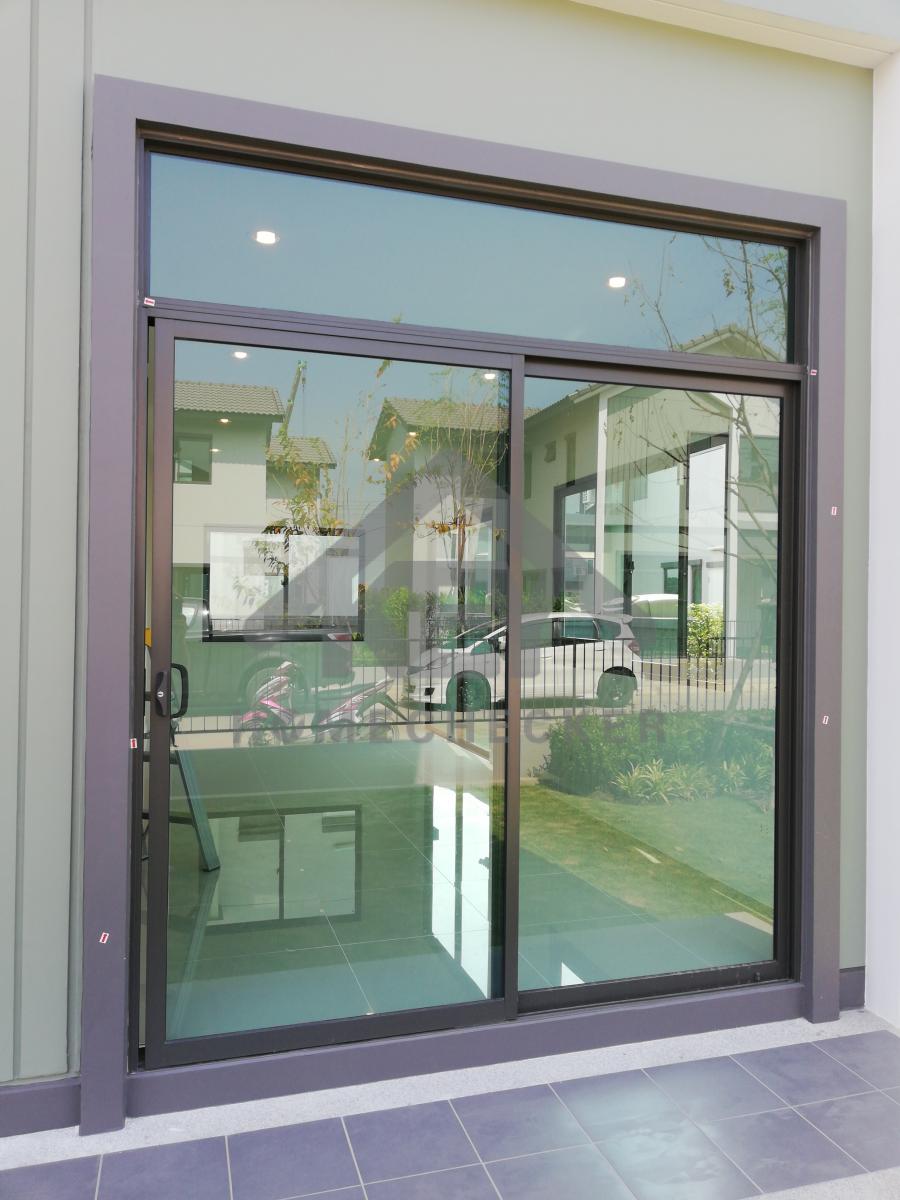

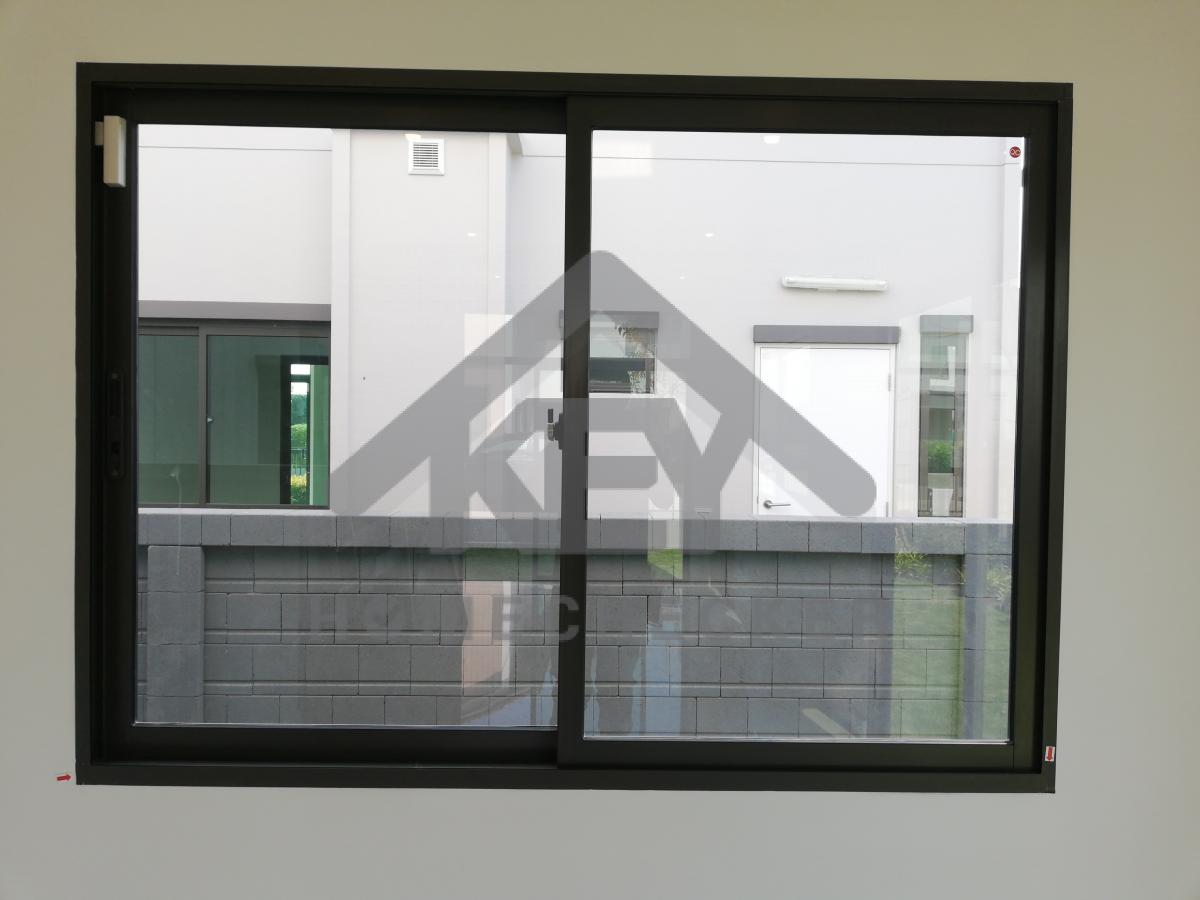

5. งานห้องโถง ห้องนั่งเล่น

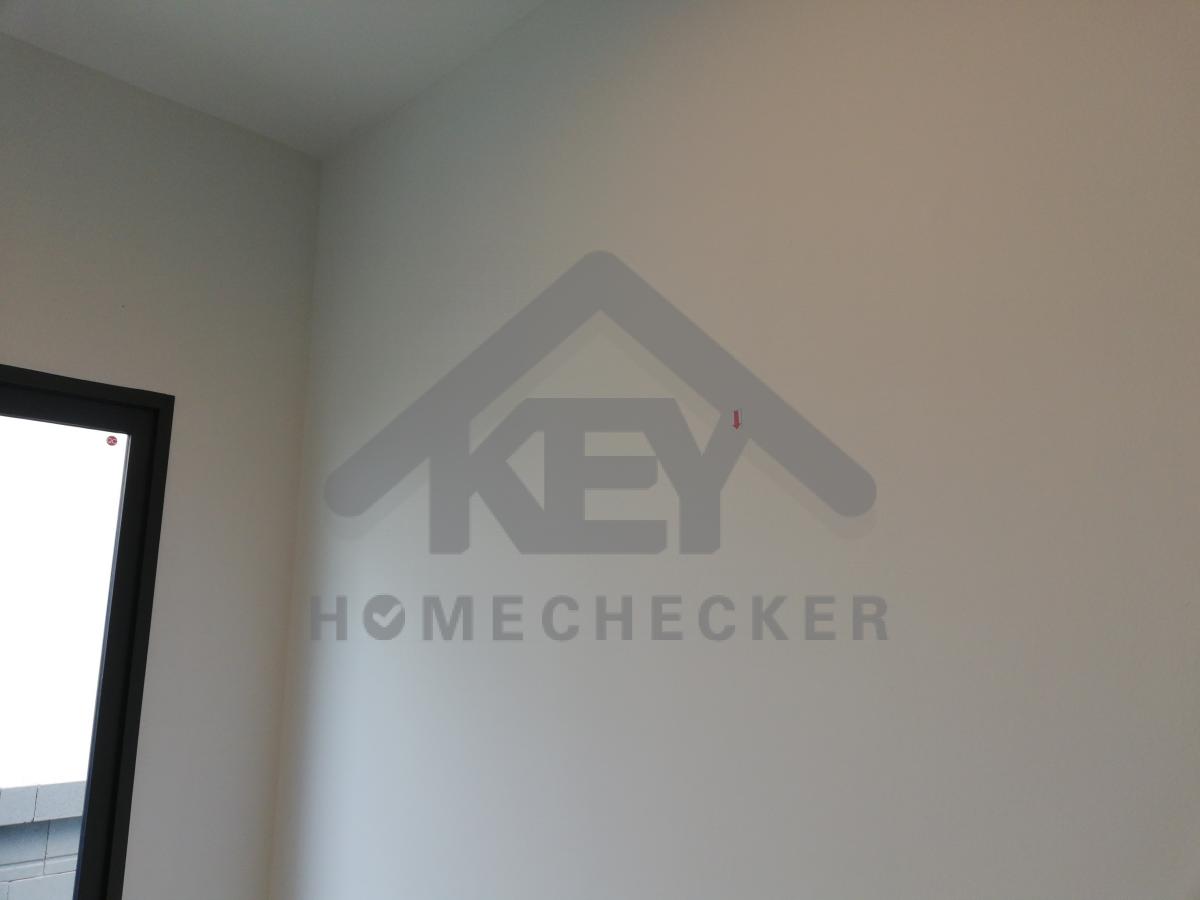

แก้ไข เก็บงานเก็บสีขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บสีขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บสีขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บงานเก็บสีขอบหน้าต่าง
งานเรียบร้อยดี
แก้ไข เก็บงานเก็บสีขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บงานเก็บสีขอบหน้าต่าง
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีบัวพื้น และเก็บงานซิลิโคนขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บสีผนัง
งานเรียบร้อยดี

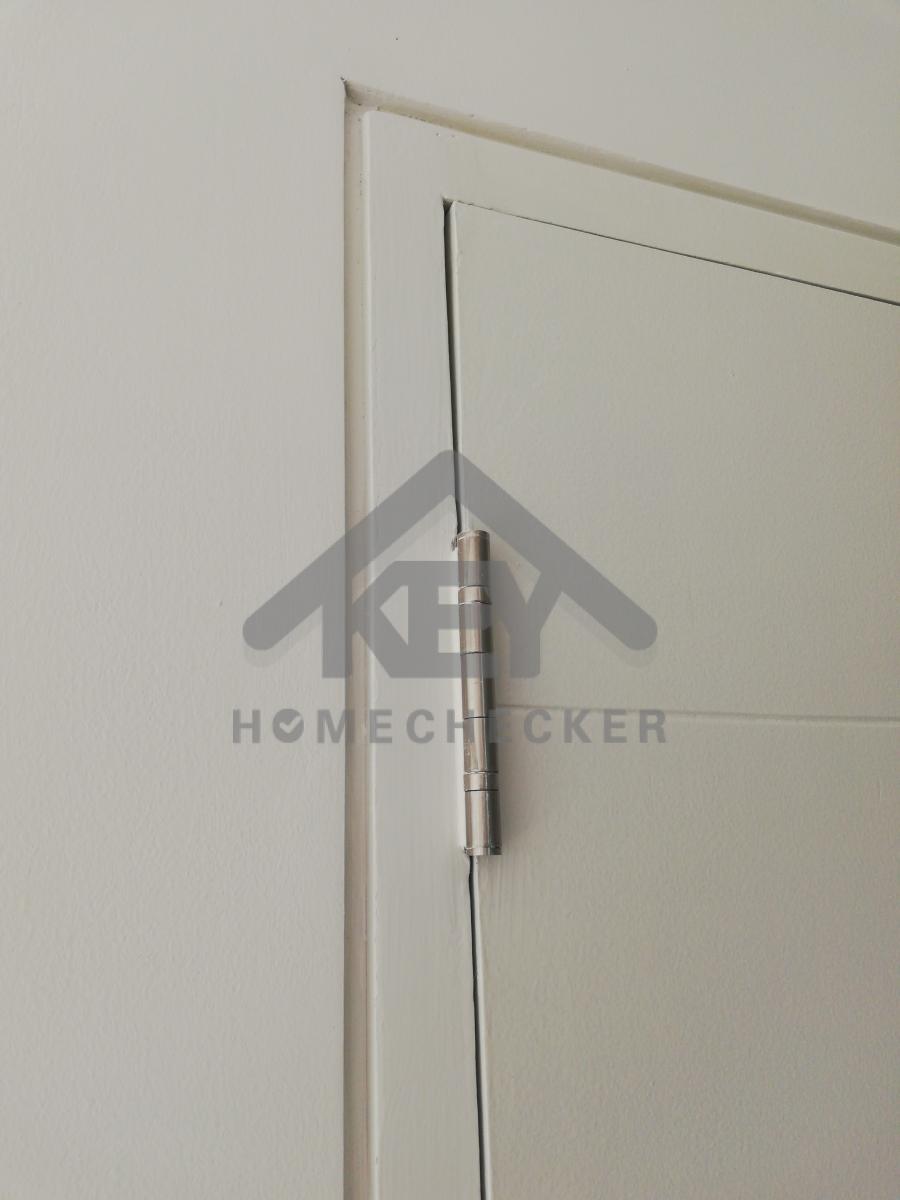

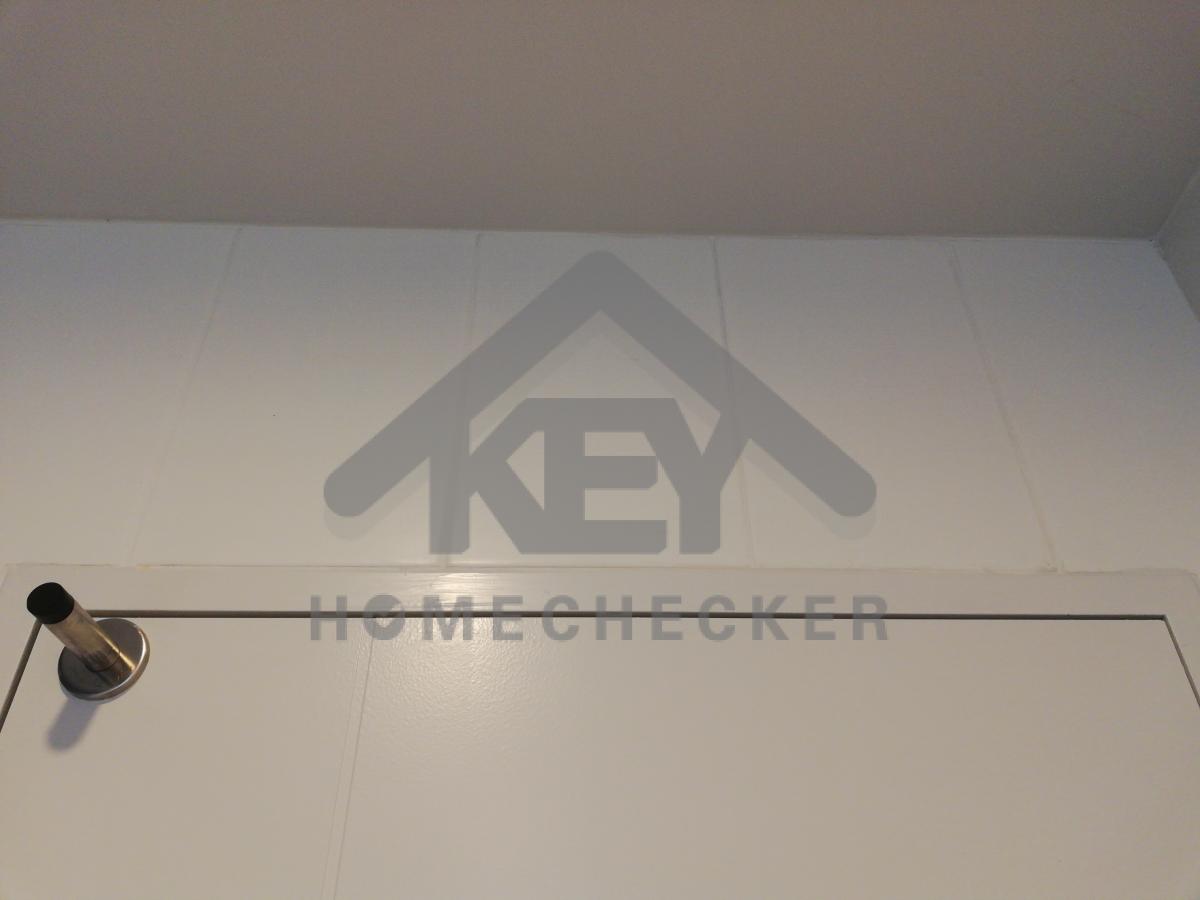

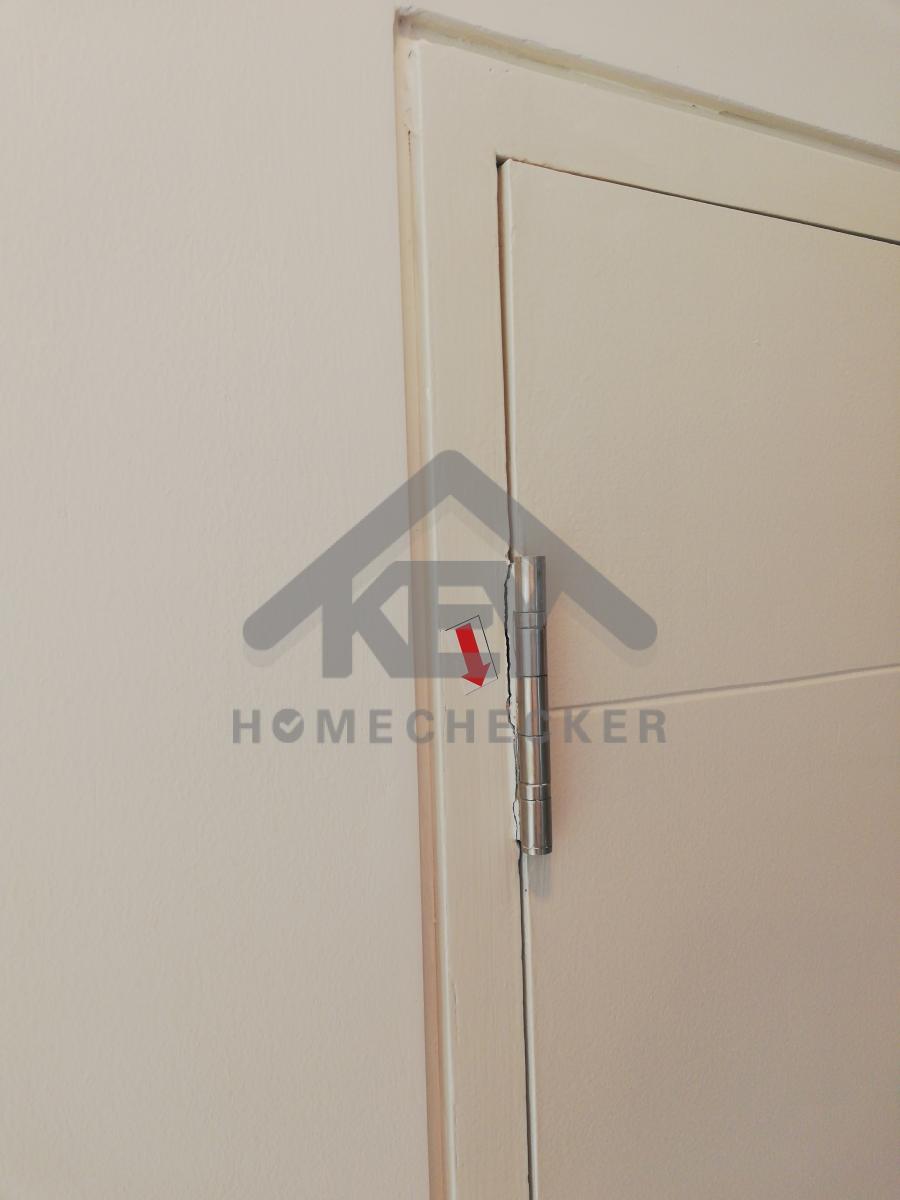

แก้ไข เก็บงานบานพับห้องใต้บันได
งานเรียบร้อยดี
แก้ไข เก็บงานลูกบิดห้องใต้บันได
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวและเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บสีเก็บรอยผนัง
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบประตู
งานเรียบร้อยดี

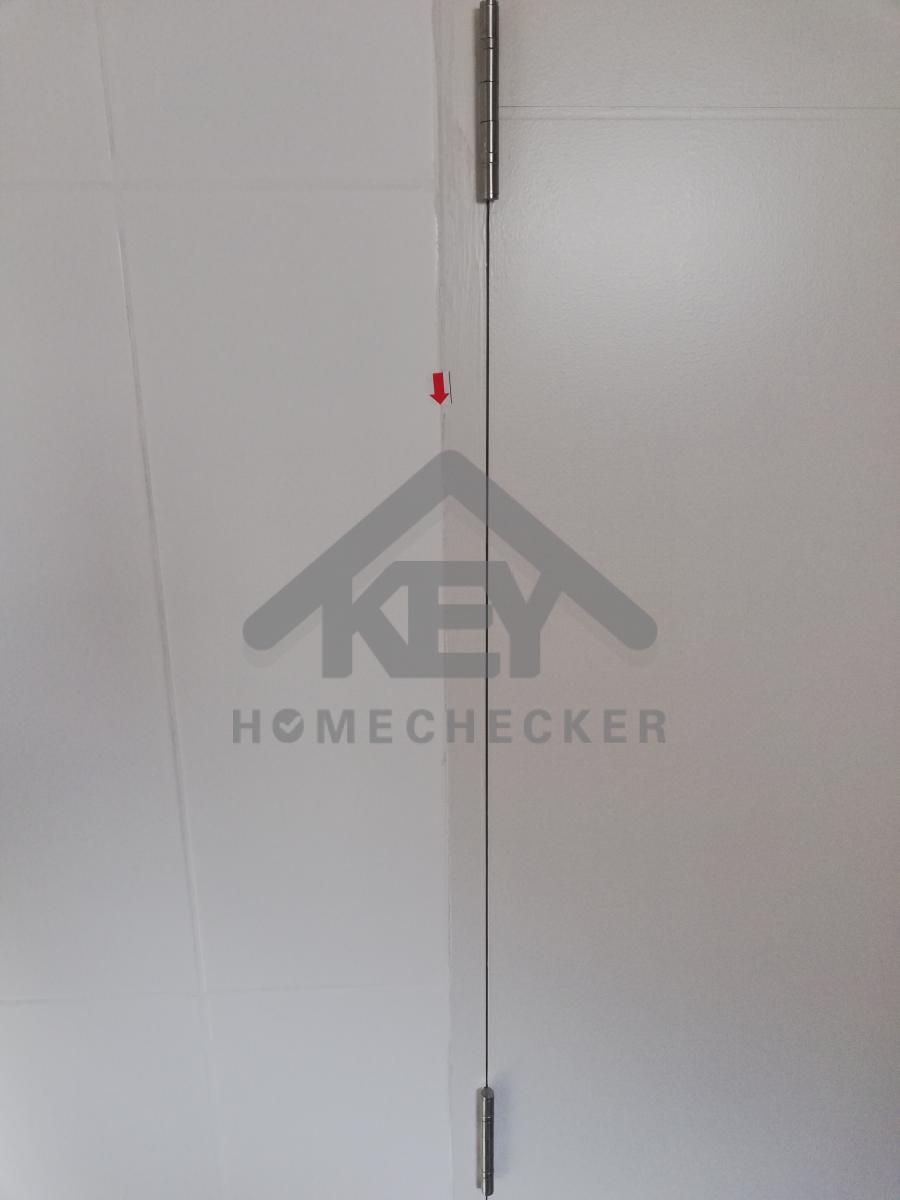

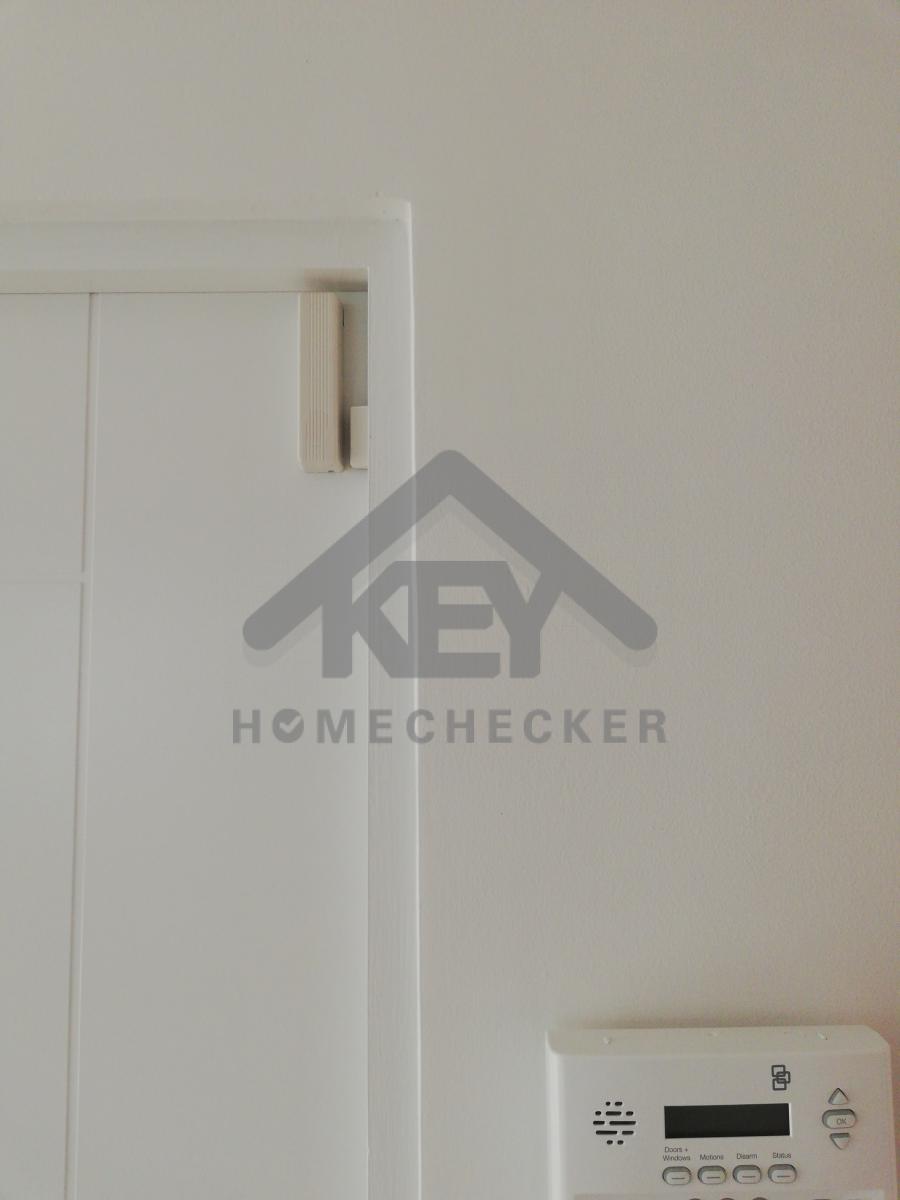

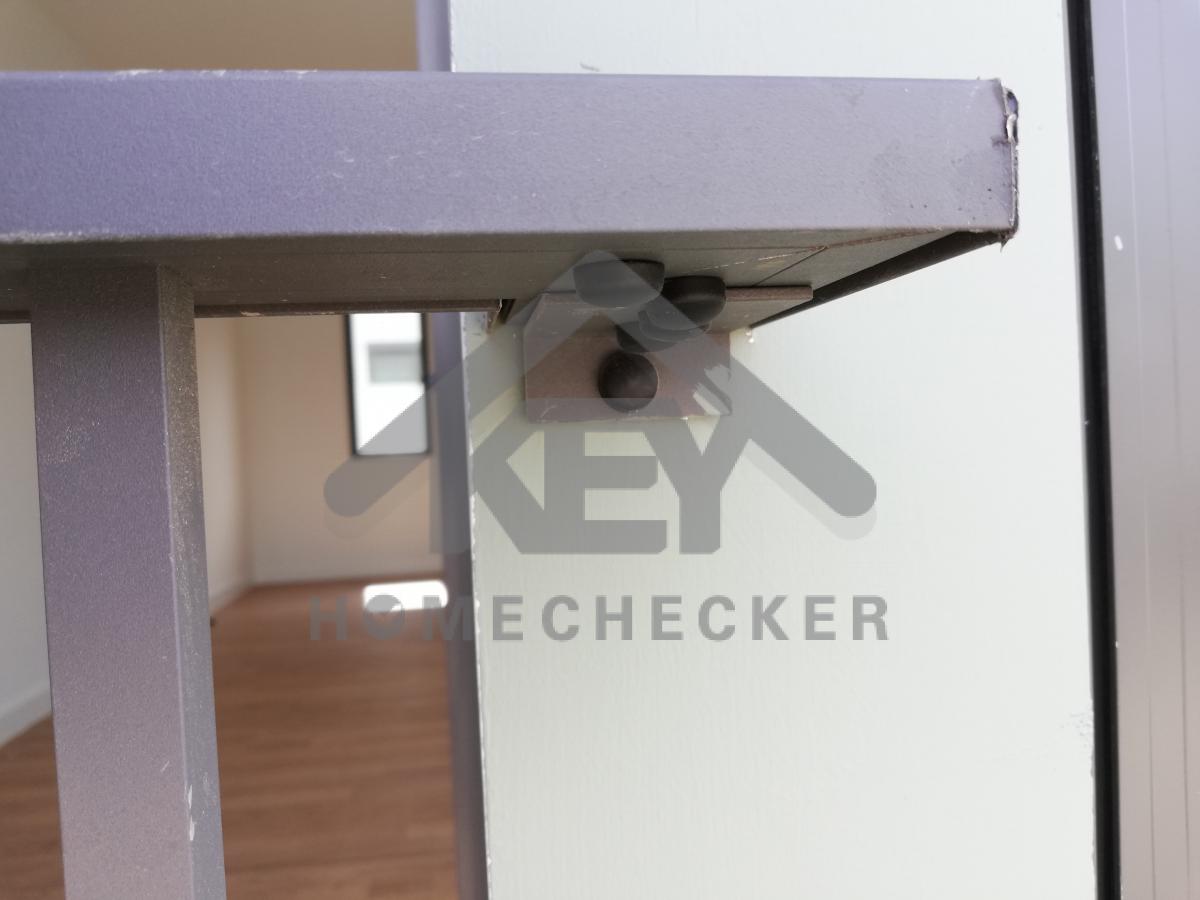

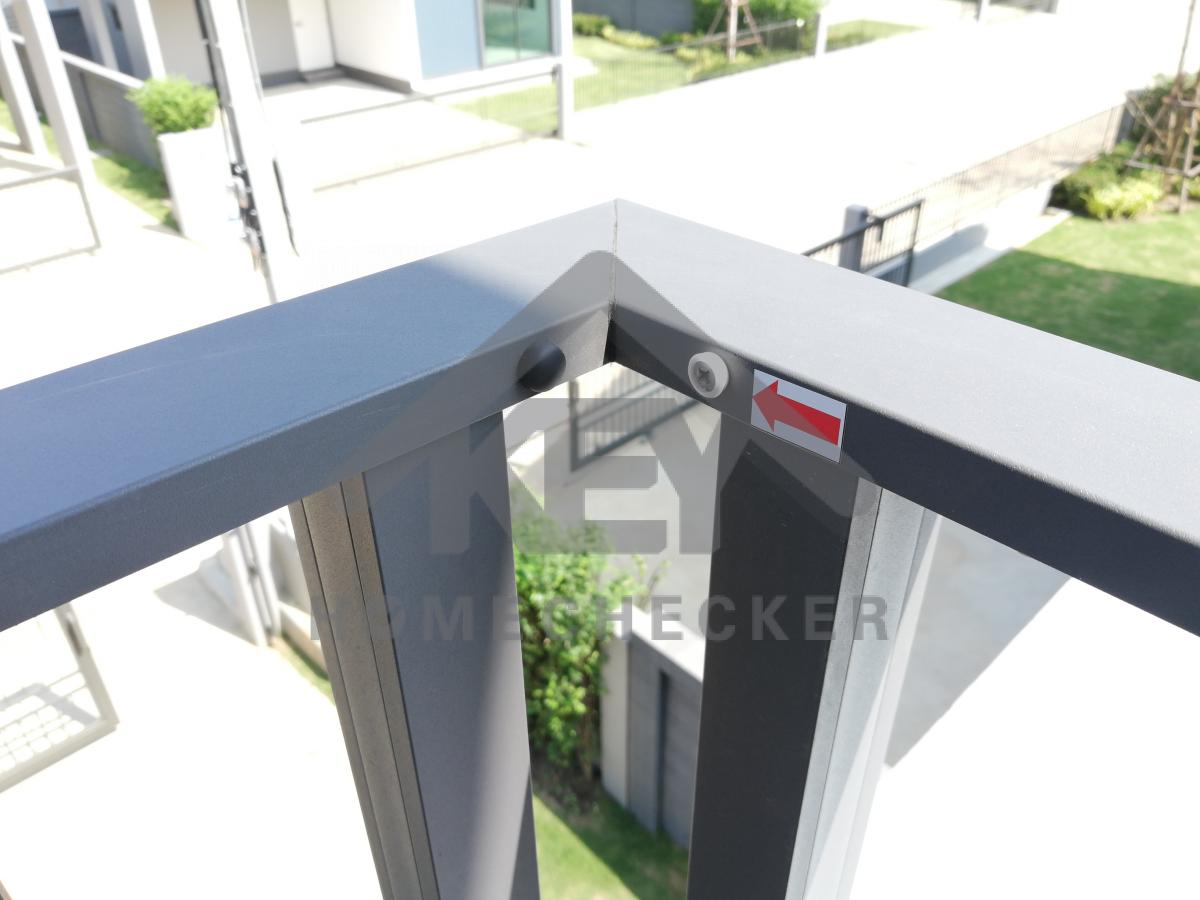

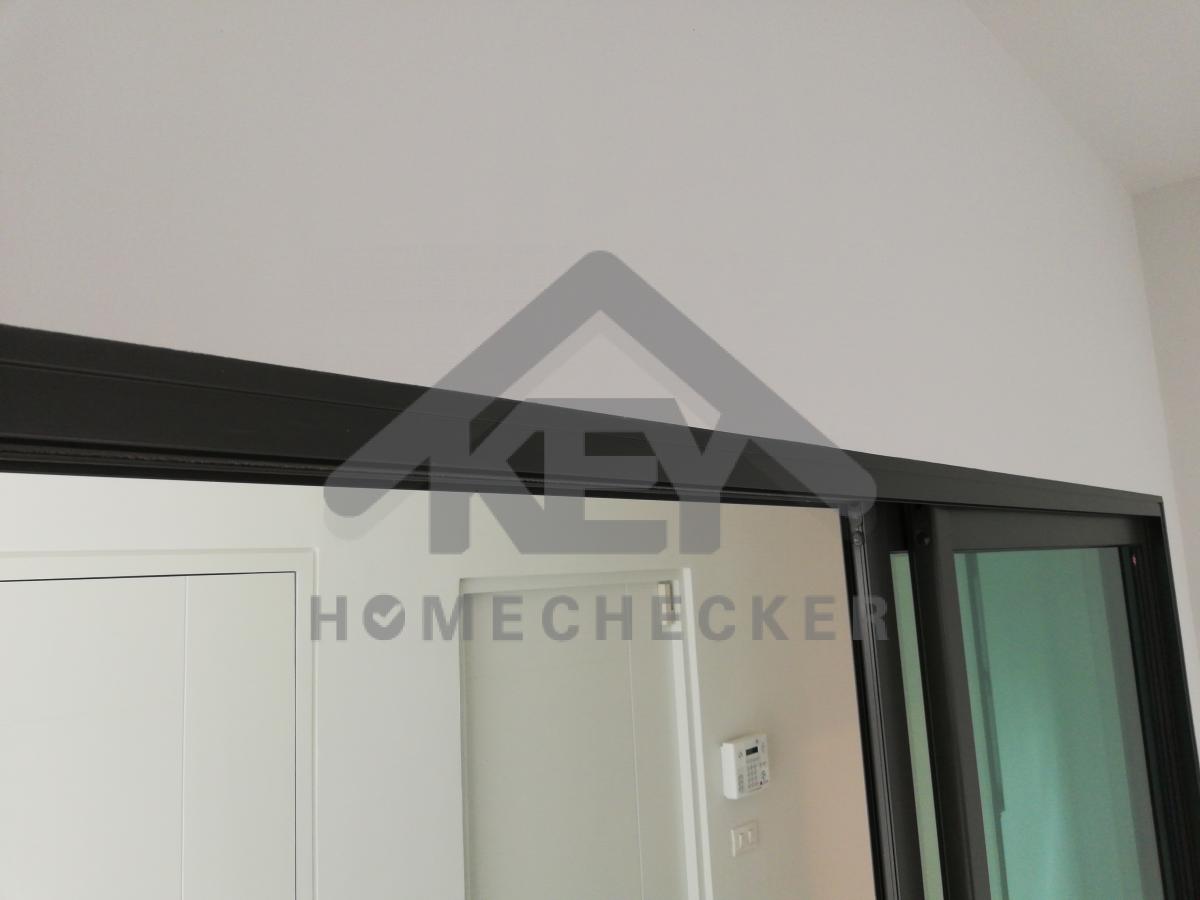

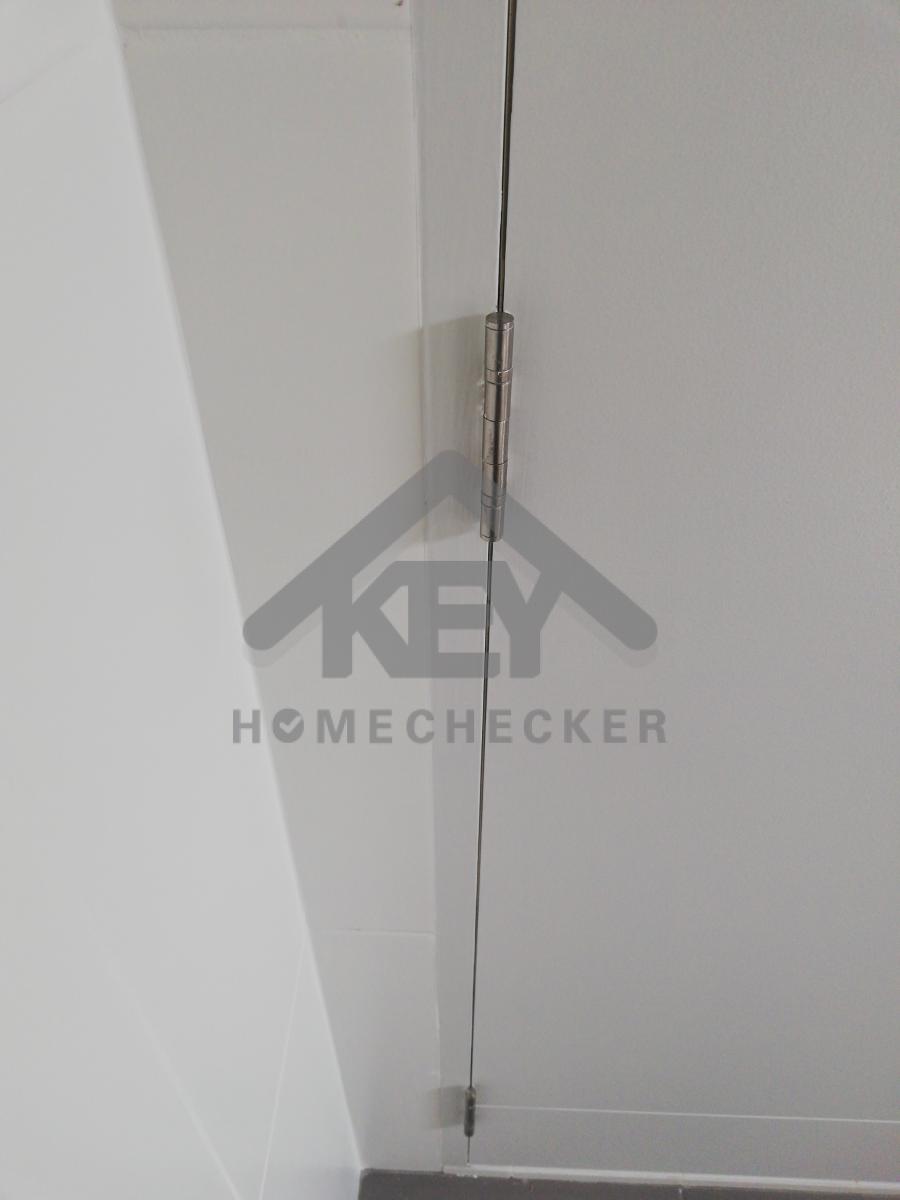

แก้ไข ขอบเฟรมประตูบิดงอ
แก้ไข ขอบเฟรมประตูบิดงอ
แก้ไข เก็บงานซิลิโคนขอบประตู
แก้ไข เก็บงานซิลิโคนให้เต็ม เพิ่มเติม
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนัง
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนัง
งานเรียบร้อยดี
6. งานห้องครัวชั้น 1
แก้ไข ทำความสะอาดเก็บสี
งานเรียบร้อยดี

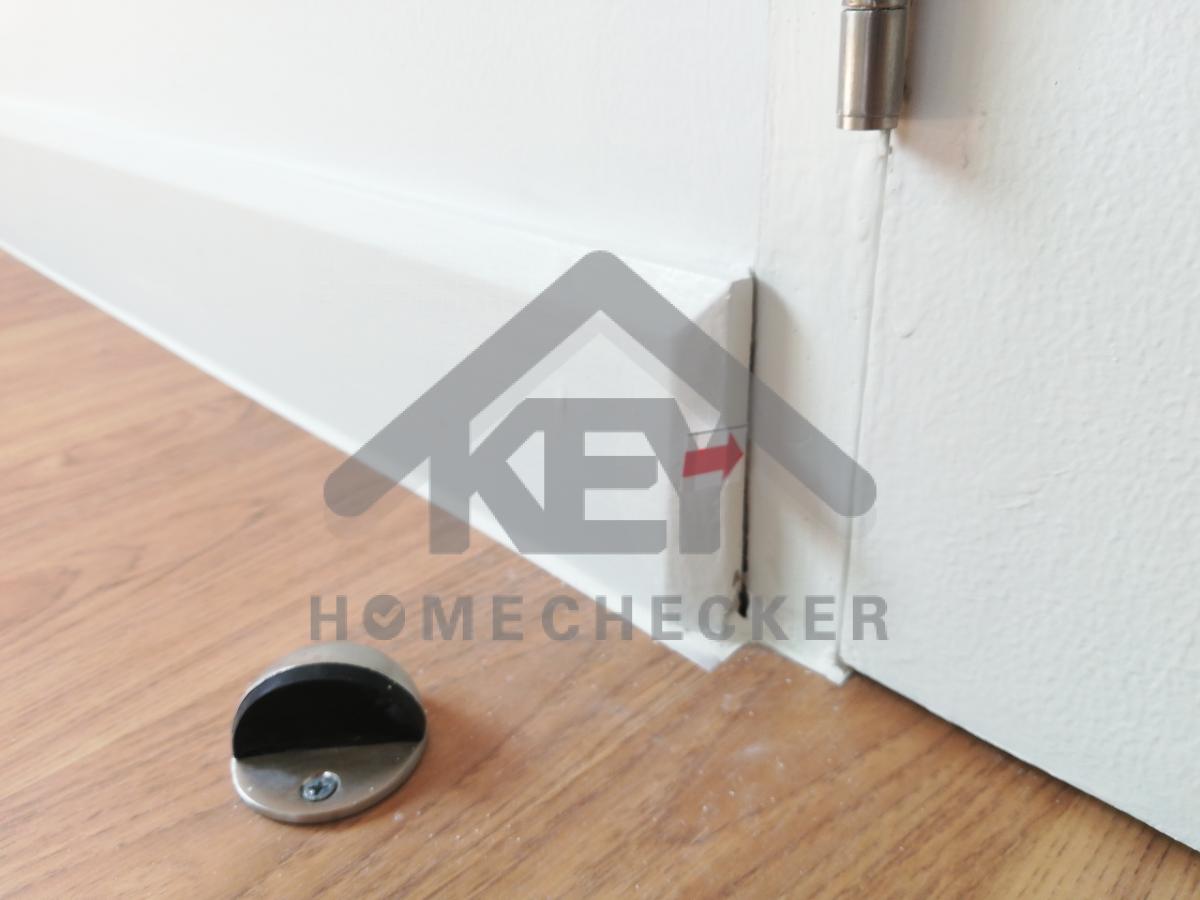

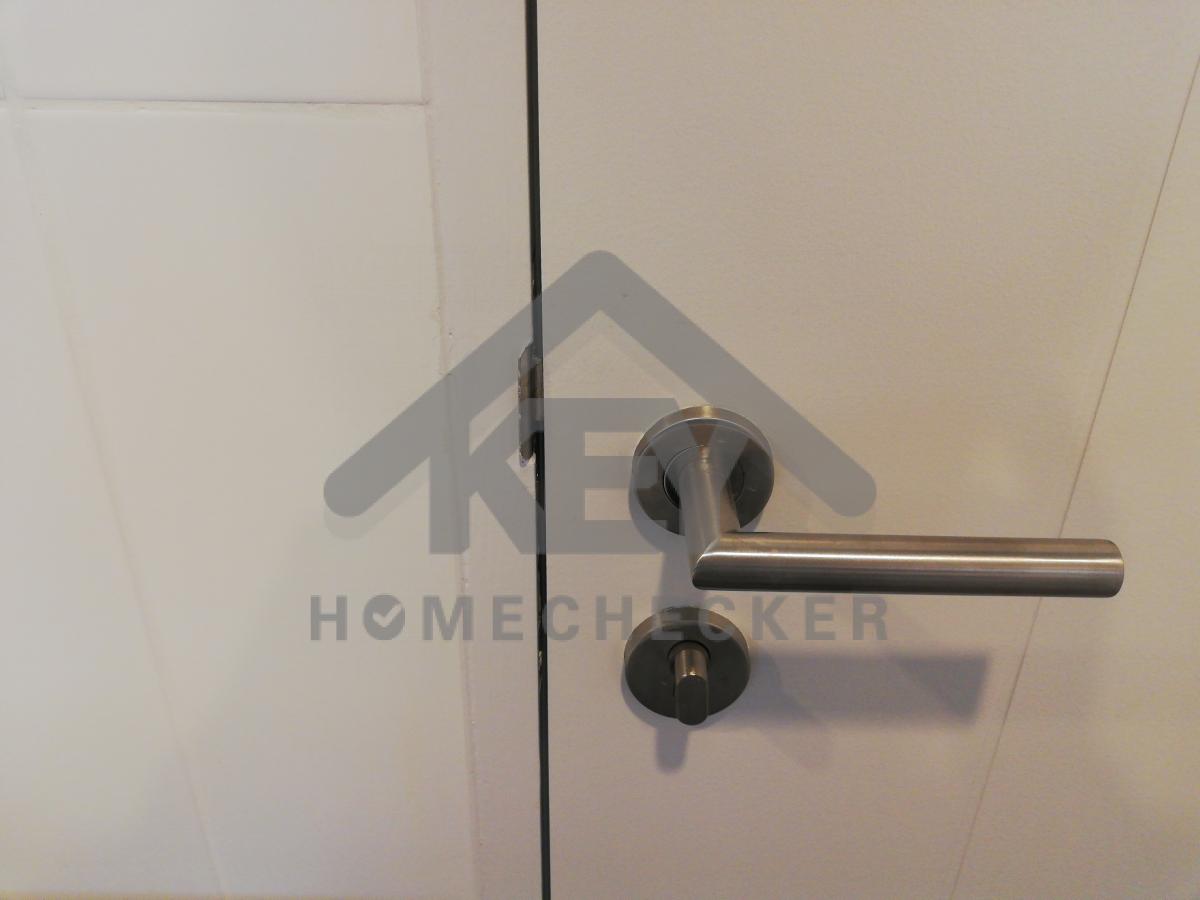

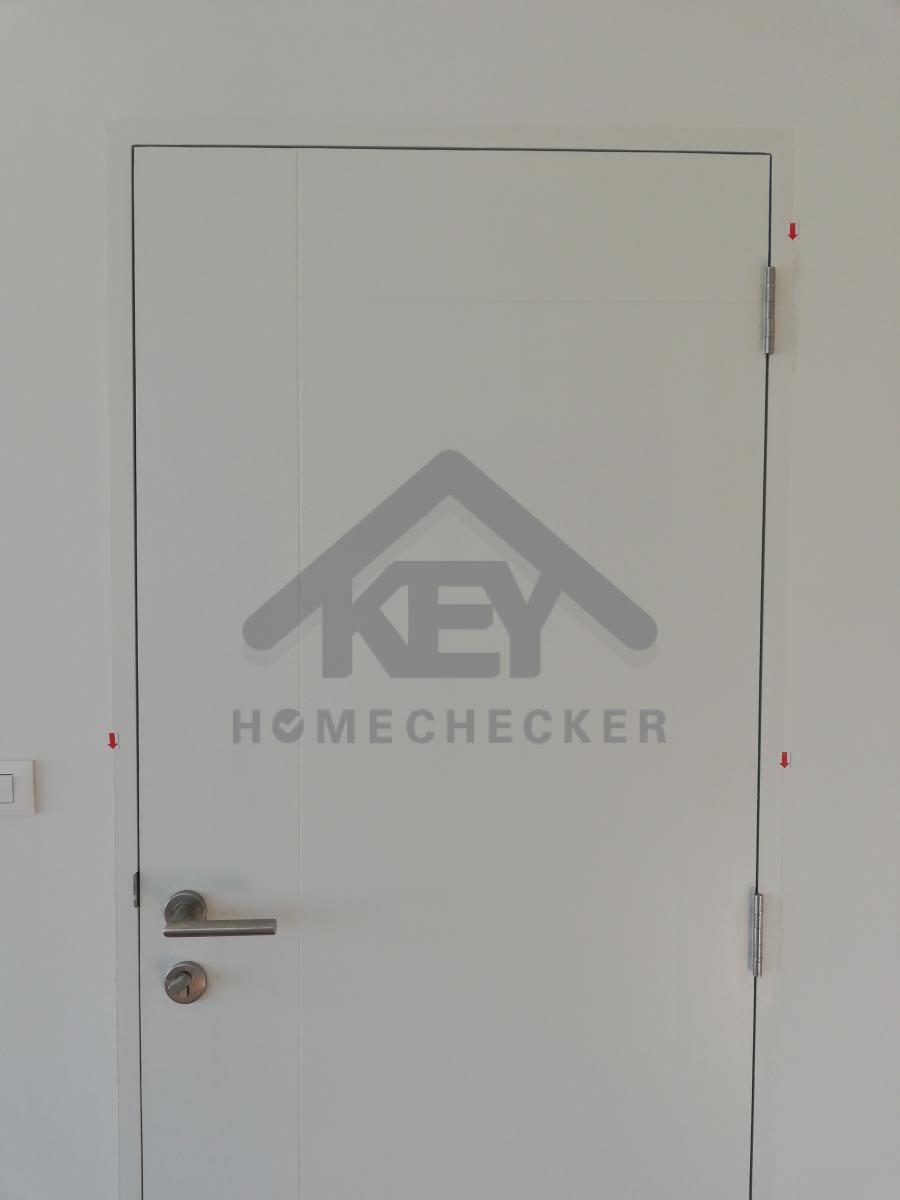

แก้ไข ประตูแน่นฝืดเปิดปิดมีเสียง
แก้ไข บานประตูแน่นฝืดเปิดปิดมีเสียง

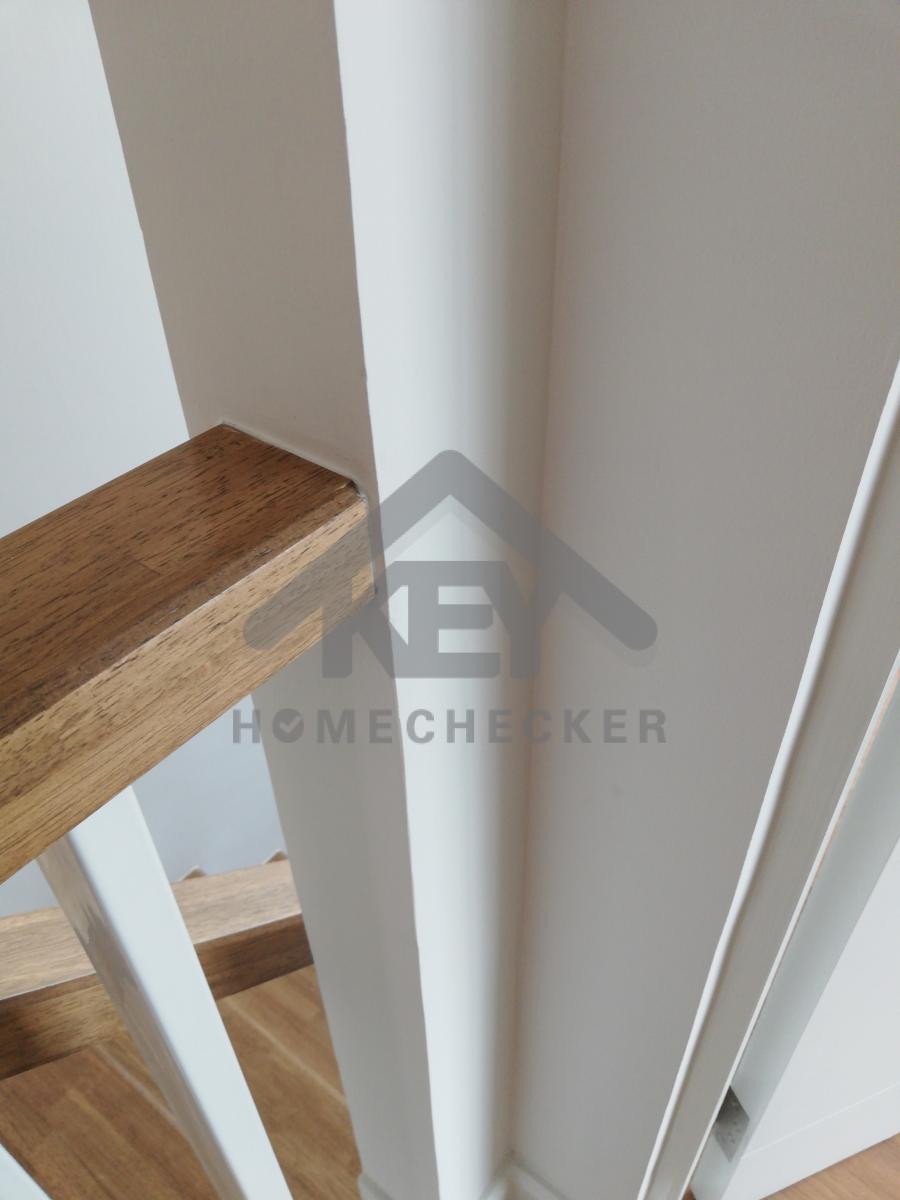

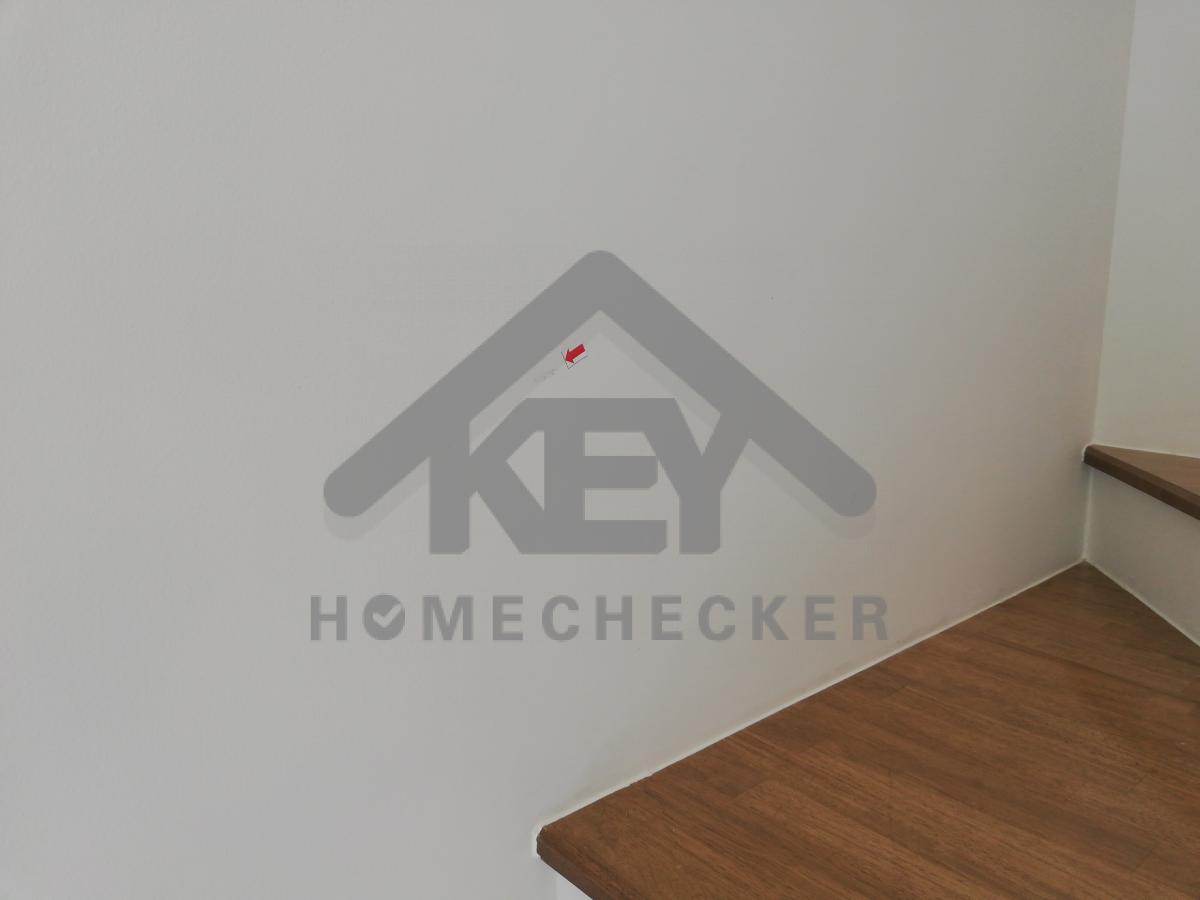

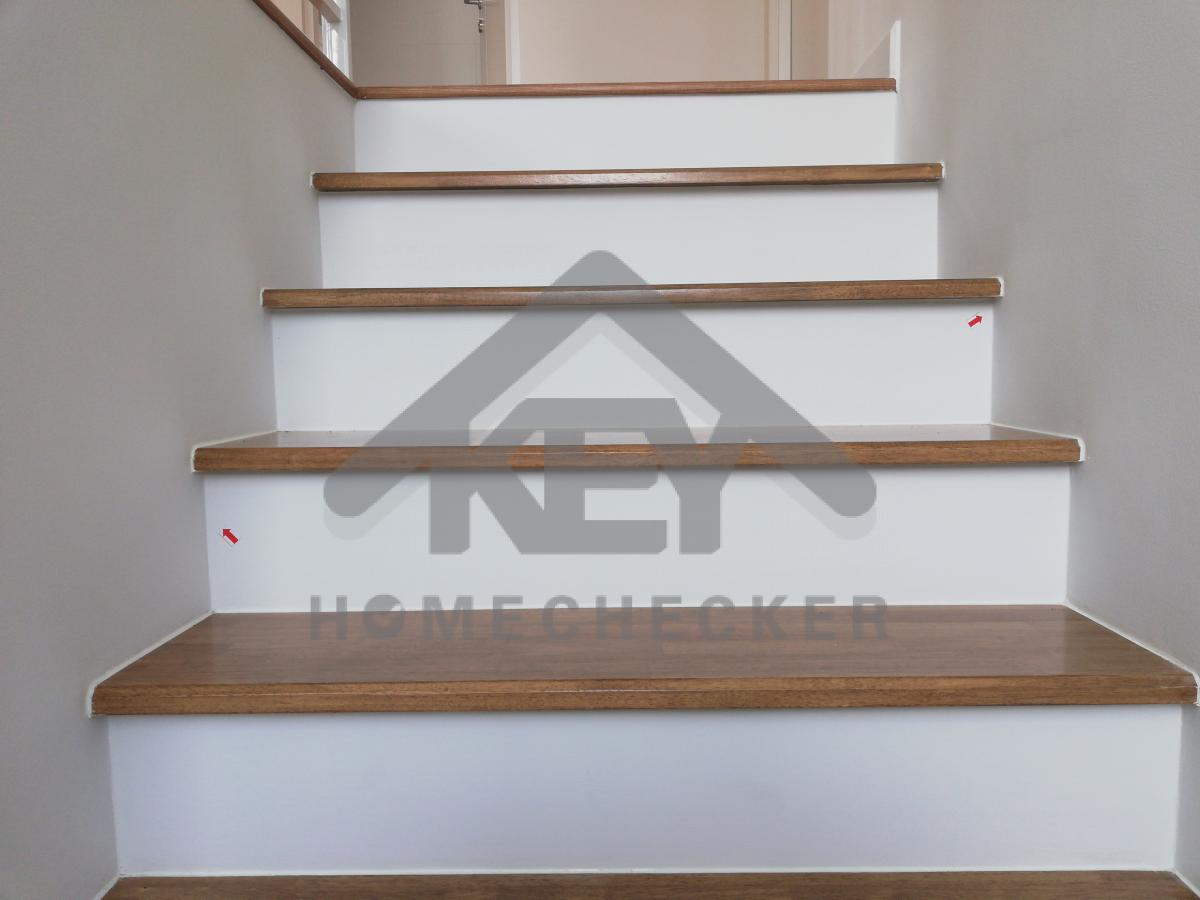

7. งานบันไดชั้น 1

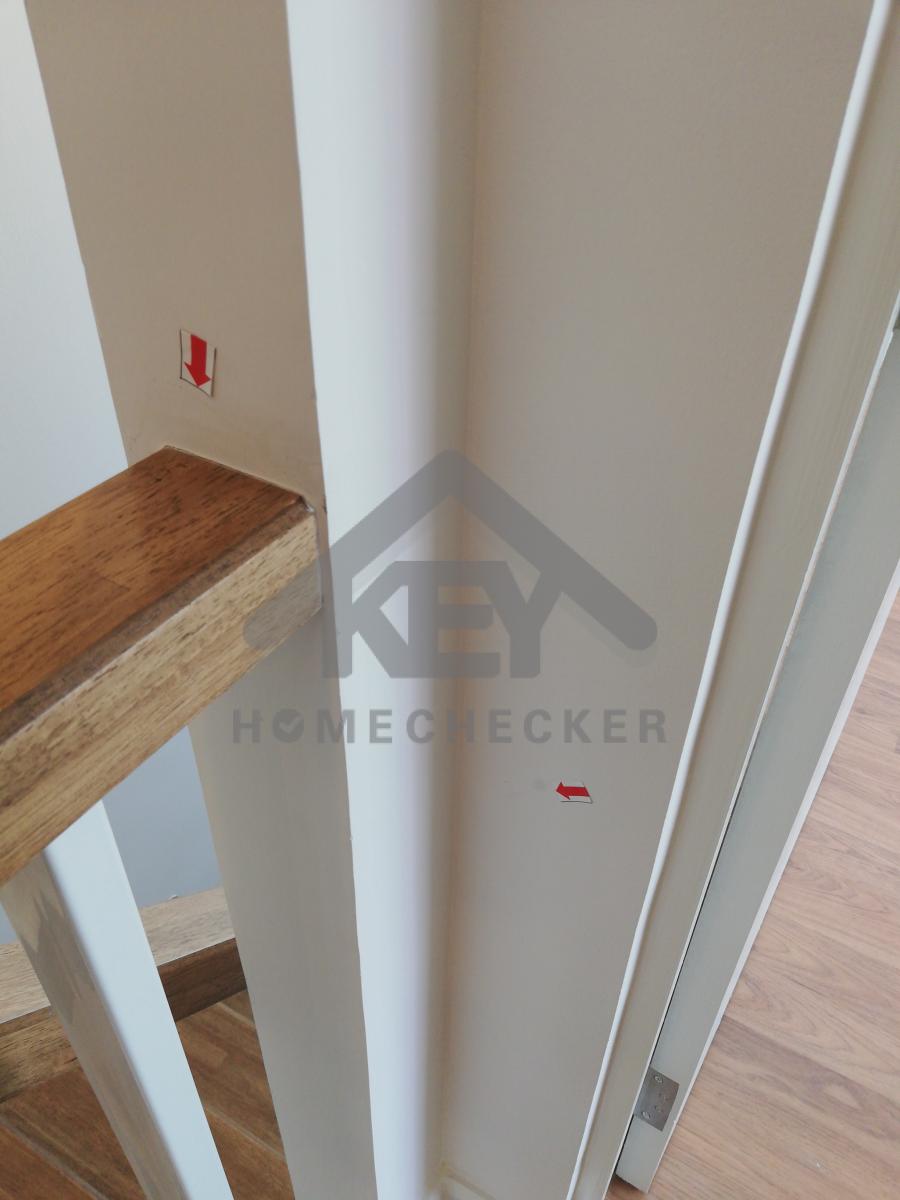

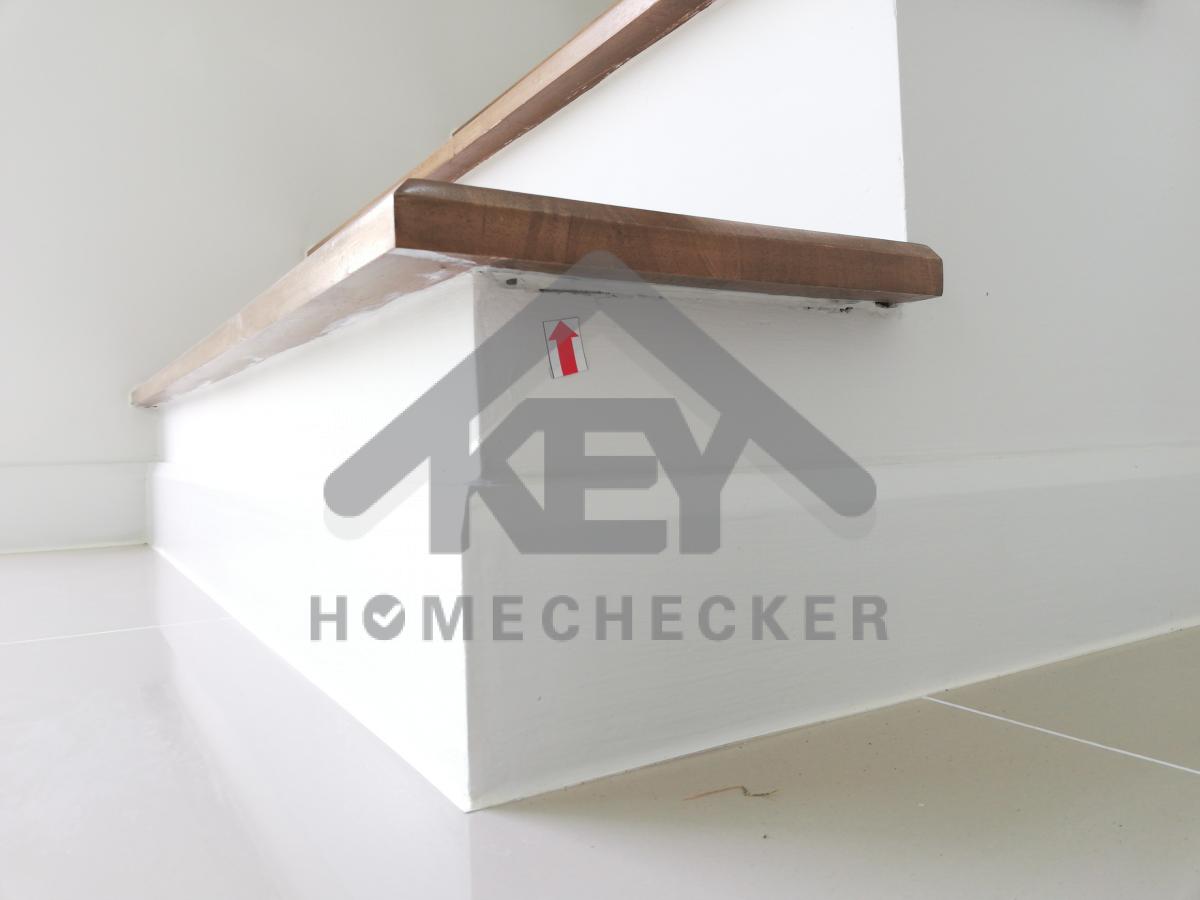

แก้ไข เก็บงานขอบใต้ไม้บันได
แก้ไข เก็บงานขอบใต้ไม้บันได
แก้ไข เก็บรอยเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนัง
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวเก็บสี
แก้ไข เก็บงานรอยแตกร้าวเก็บสี

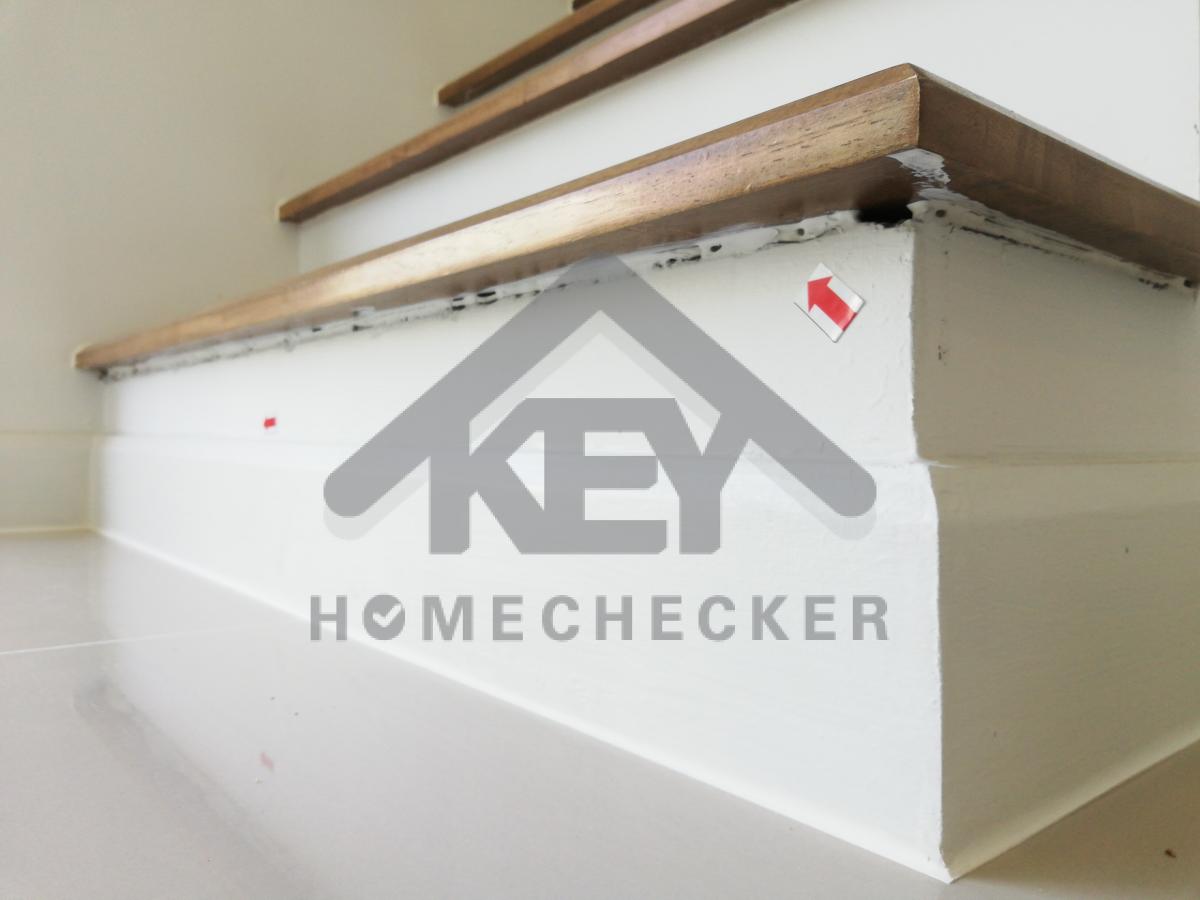

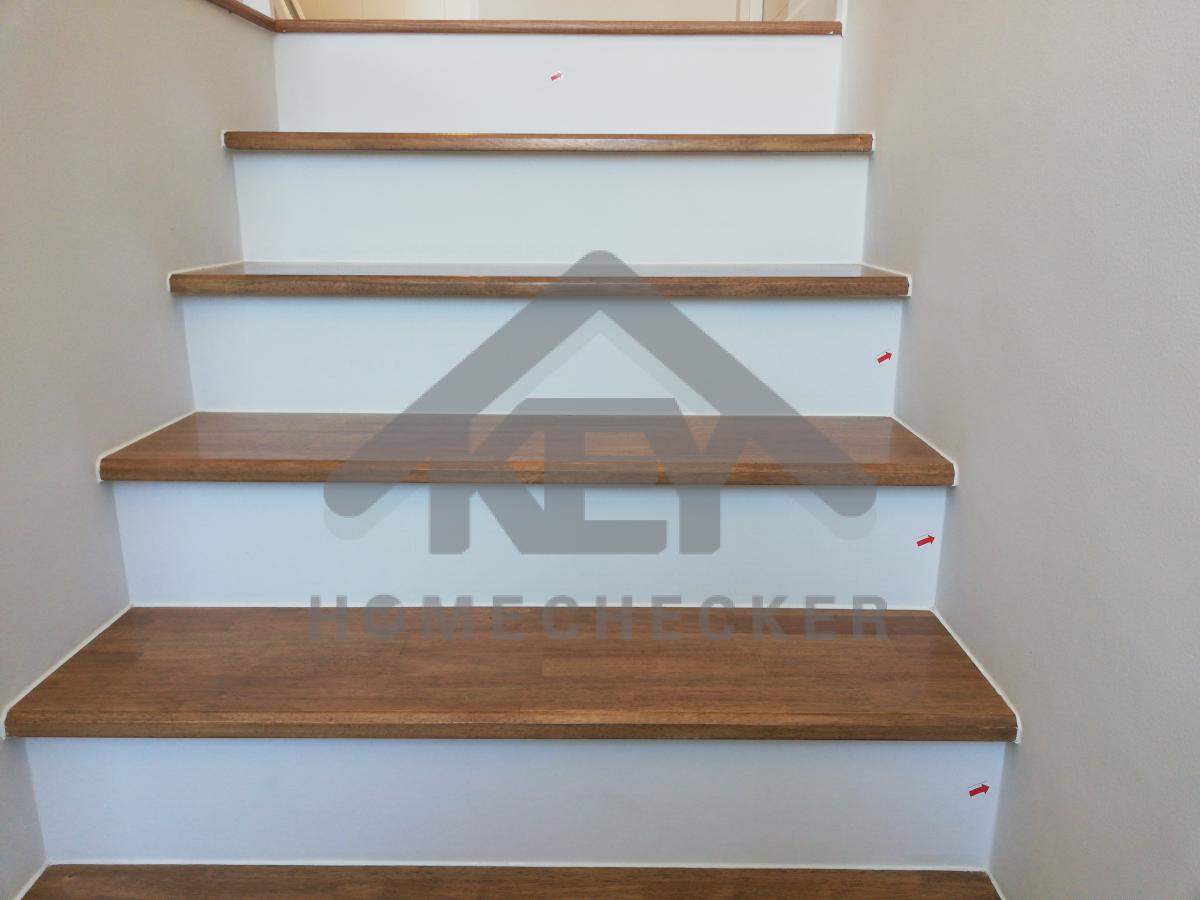

แก้ไข เก็บงานรอยแตกร้าวเก็บสี ทุกขั้น
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบบันได ทุกขั้น เพิ่มเติม
แก้ไข ทำความสะอาดรอยคราบบนไม้พื้น
งานเรียบร้อยดี
แก้ไข เก็บงานขอบตัวจบพื้น
แก้ไข เก็บงานขอบตัวจบพื้น

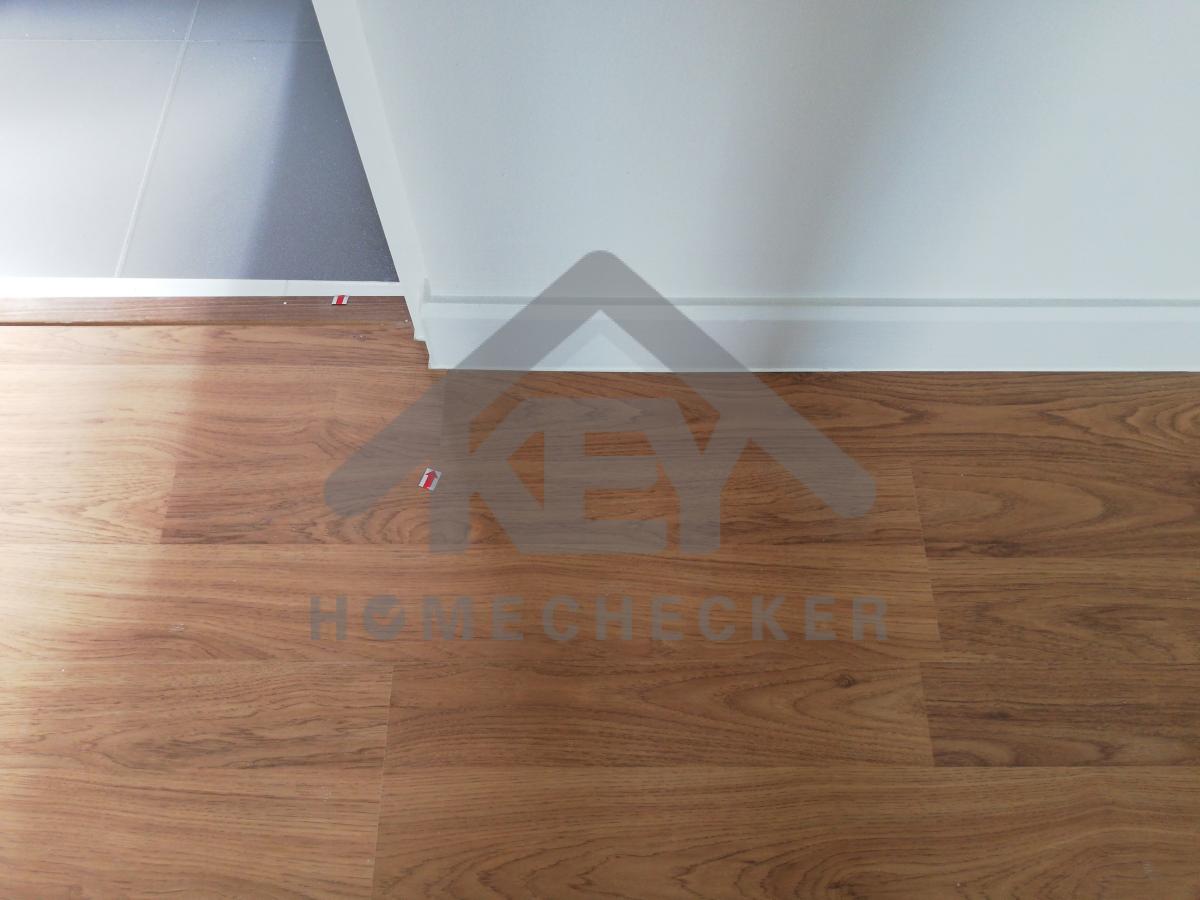

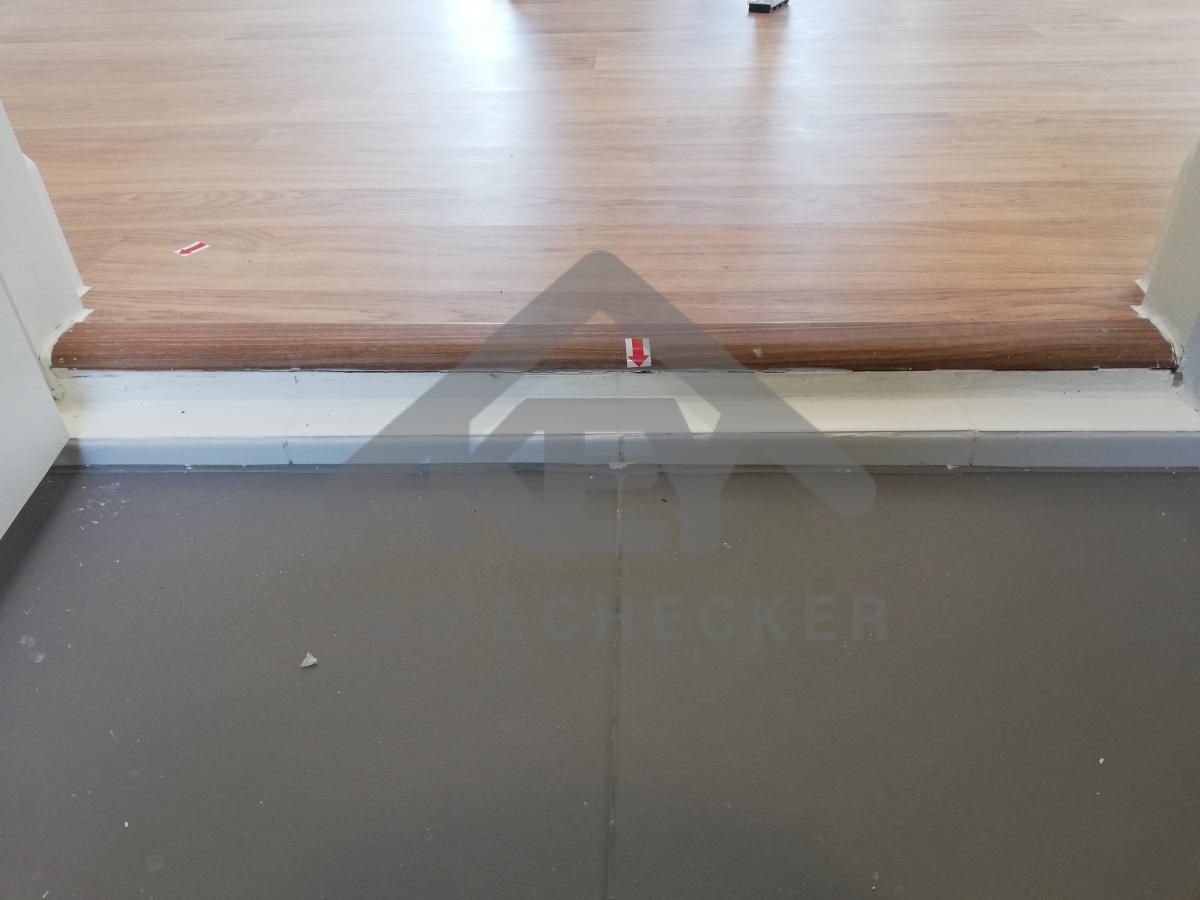

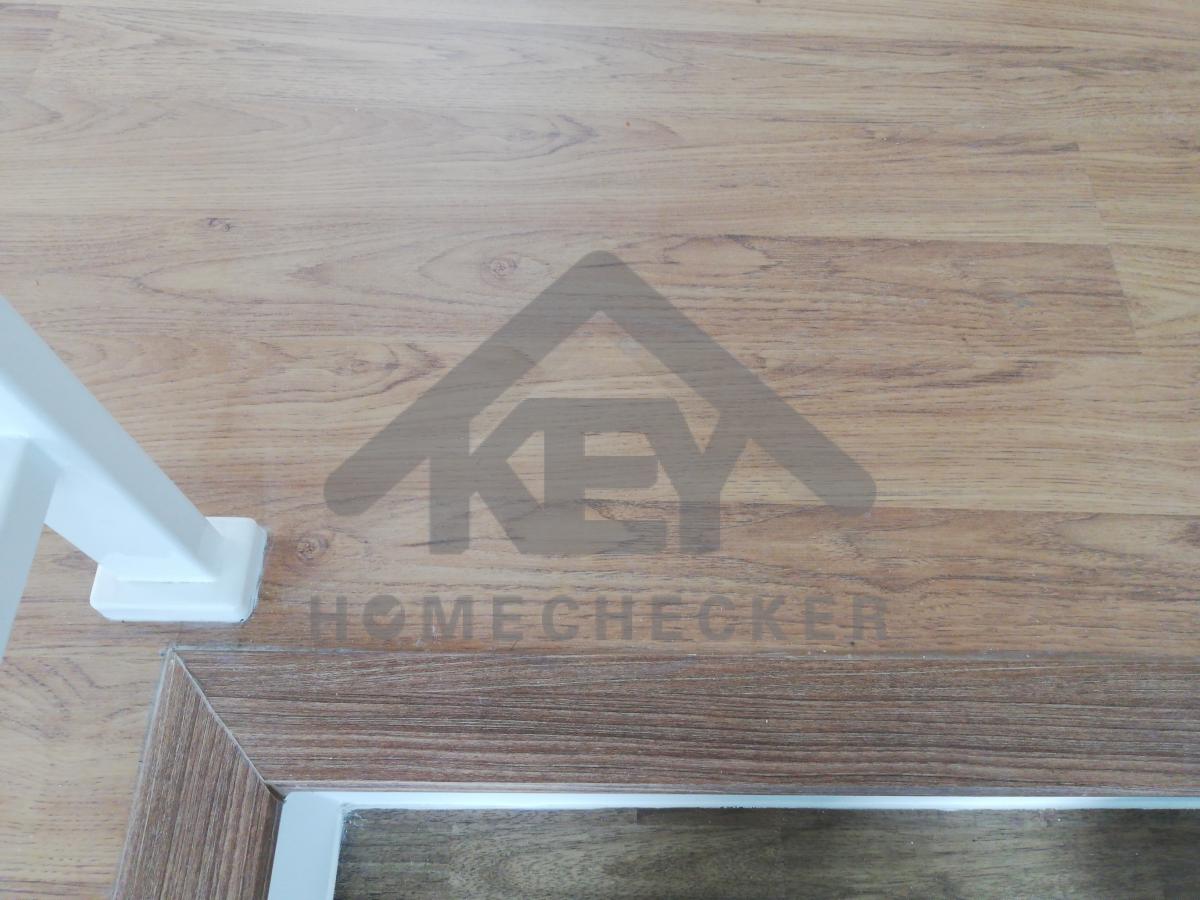

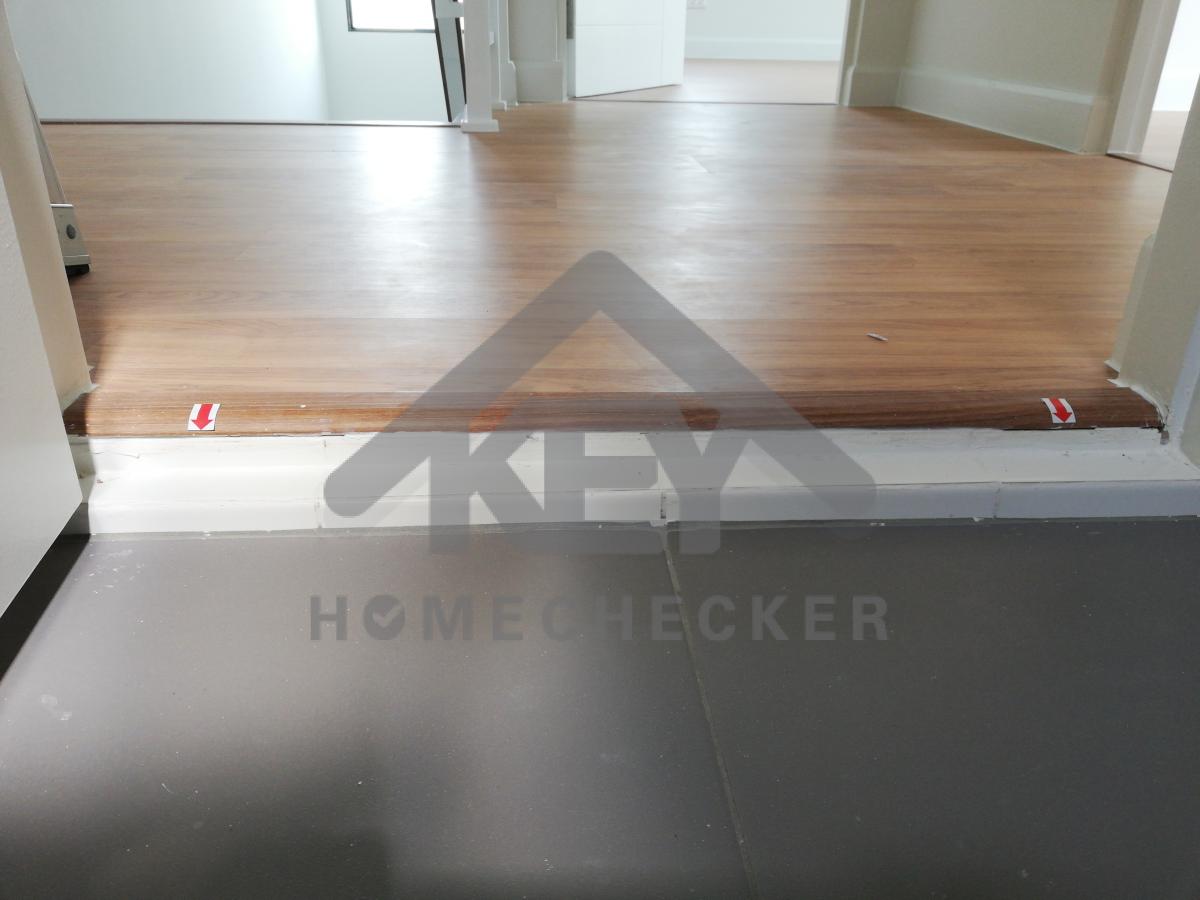

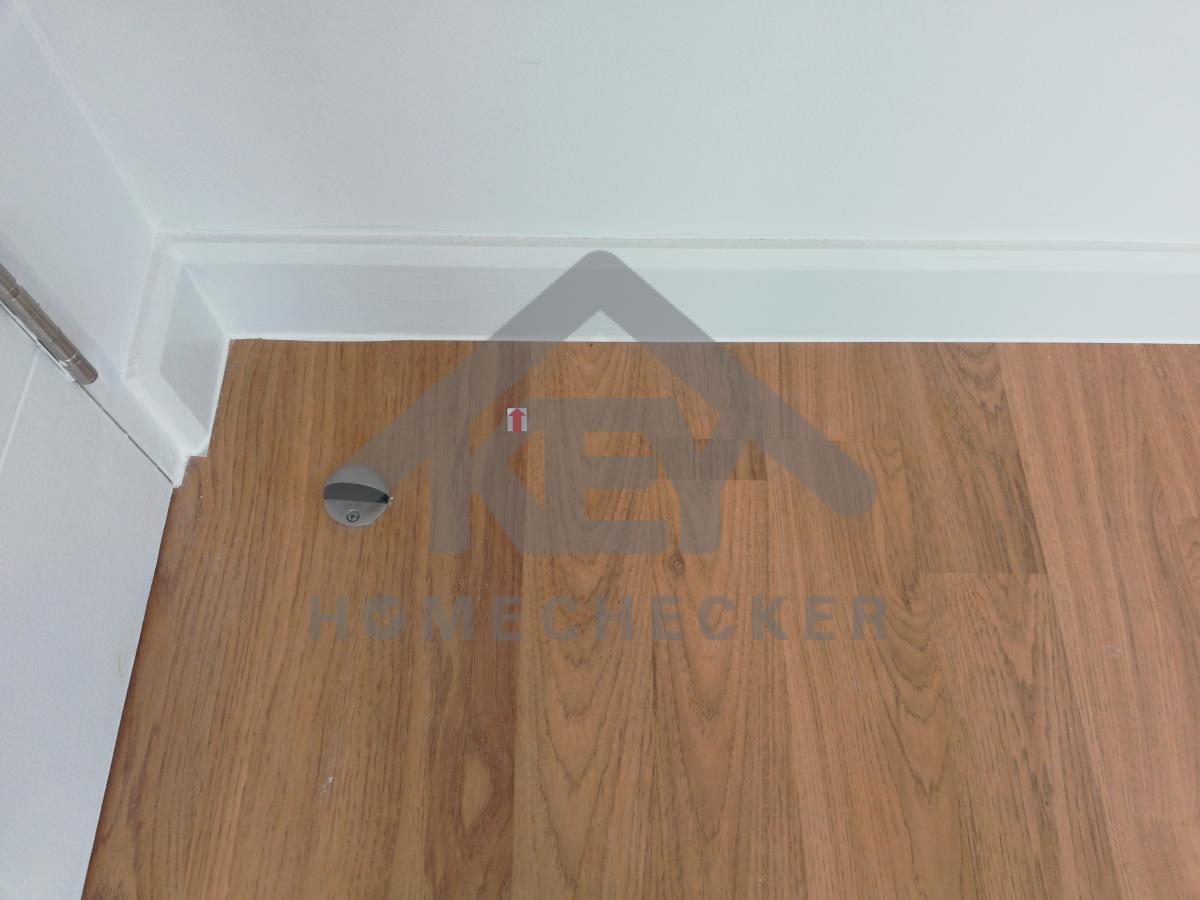

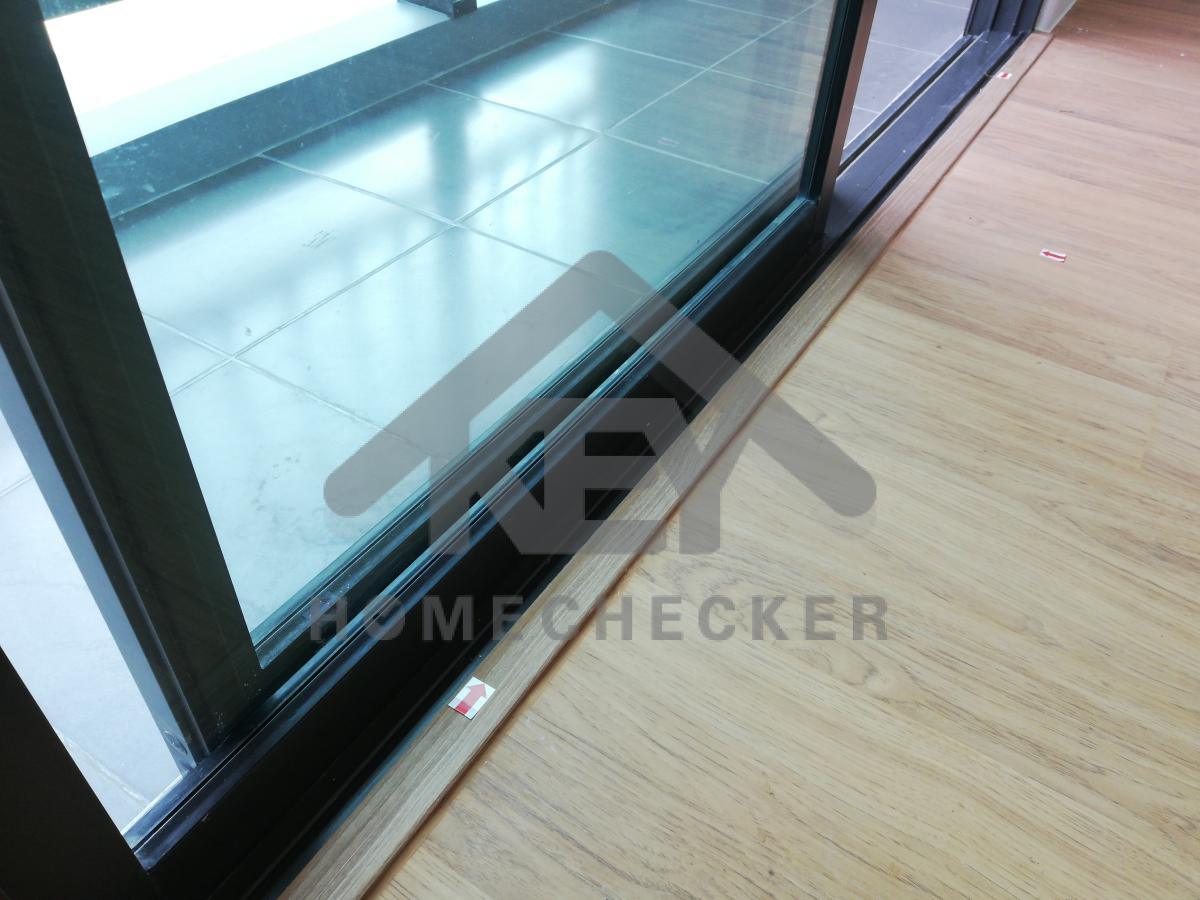

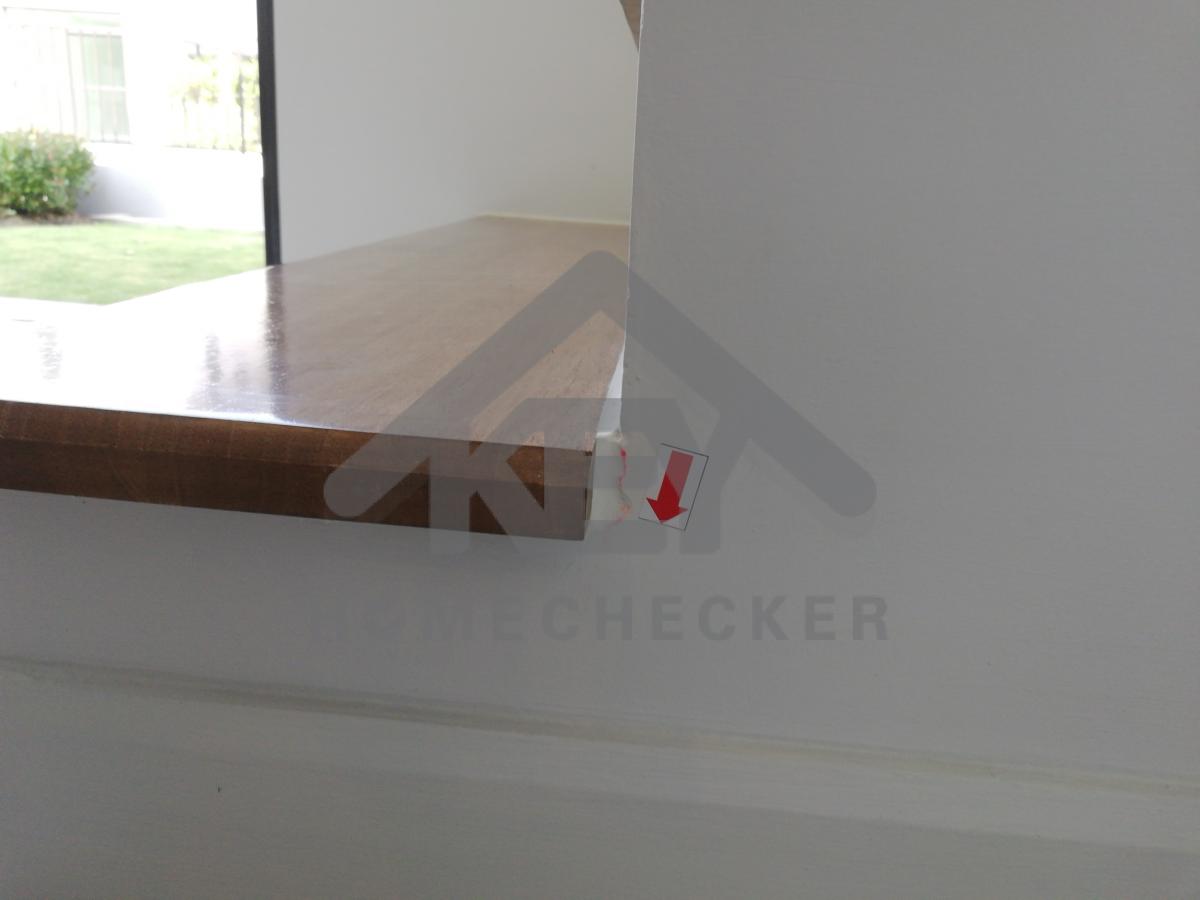

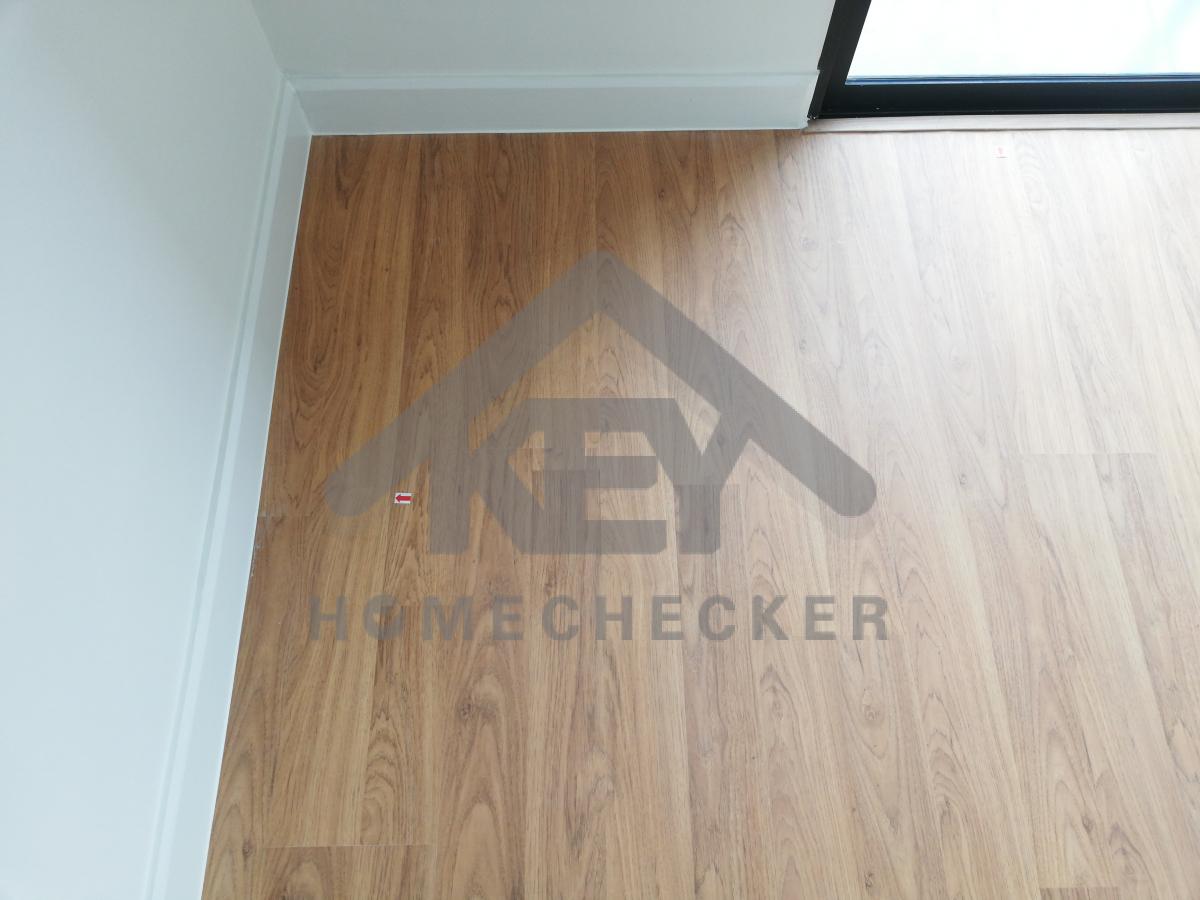

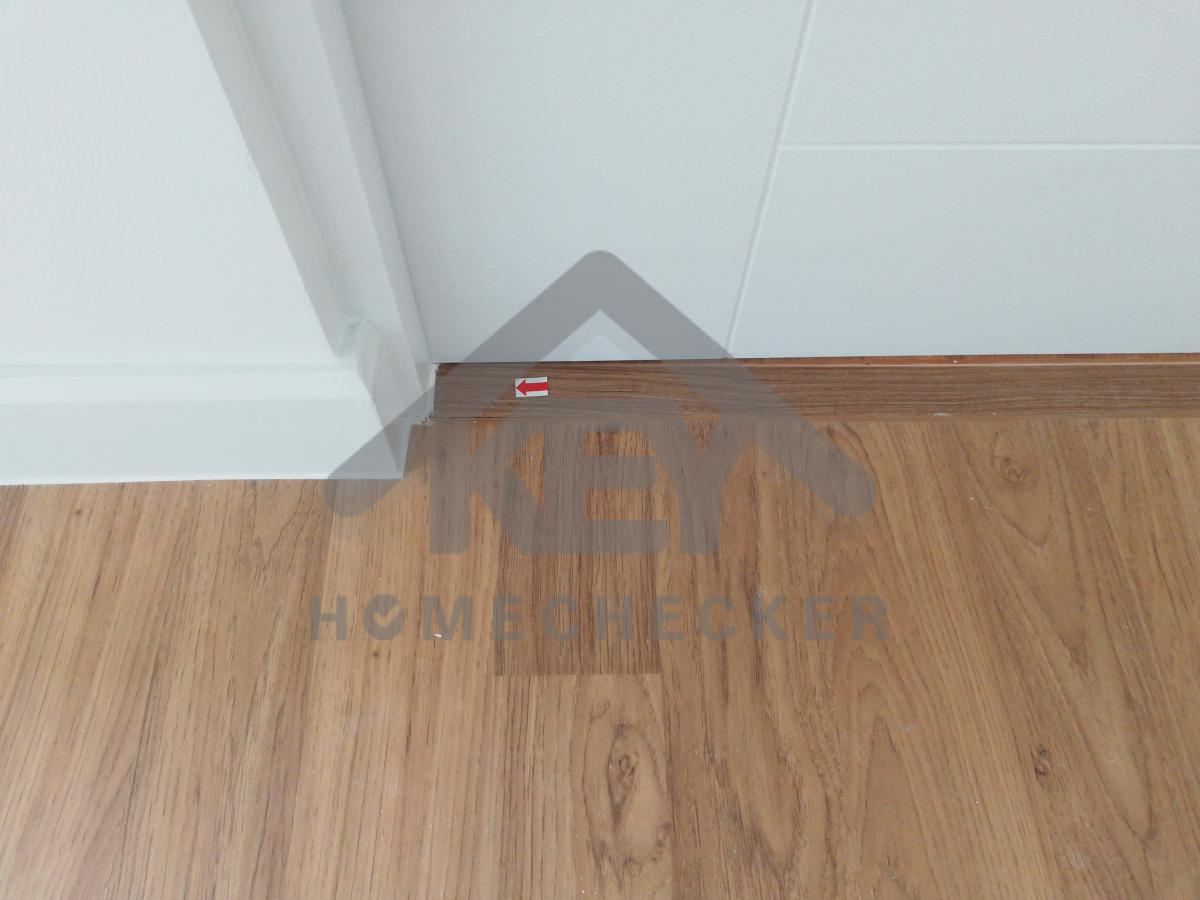

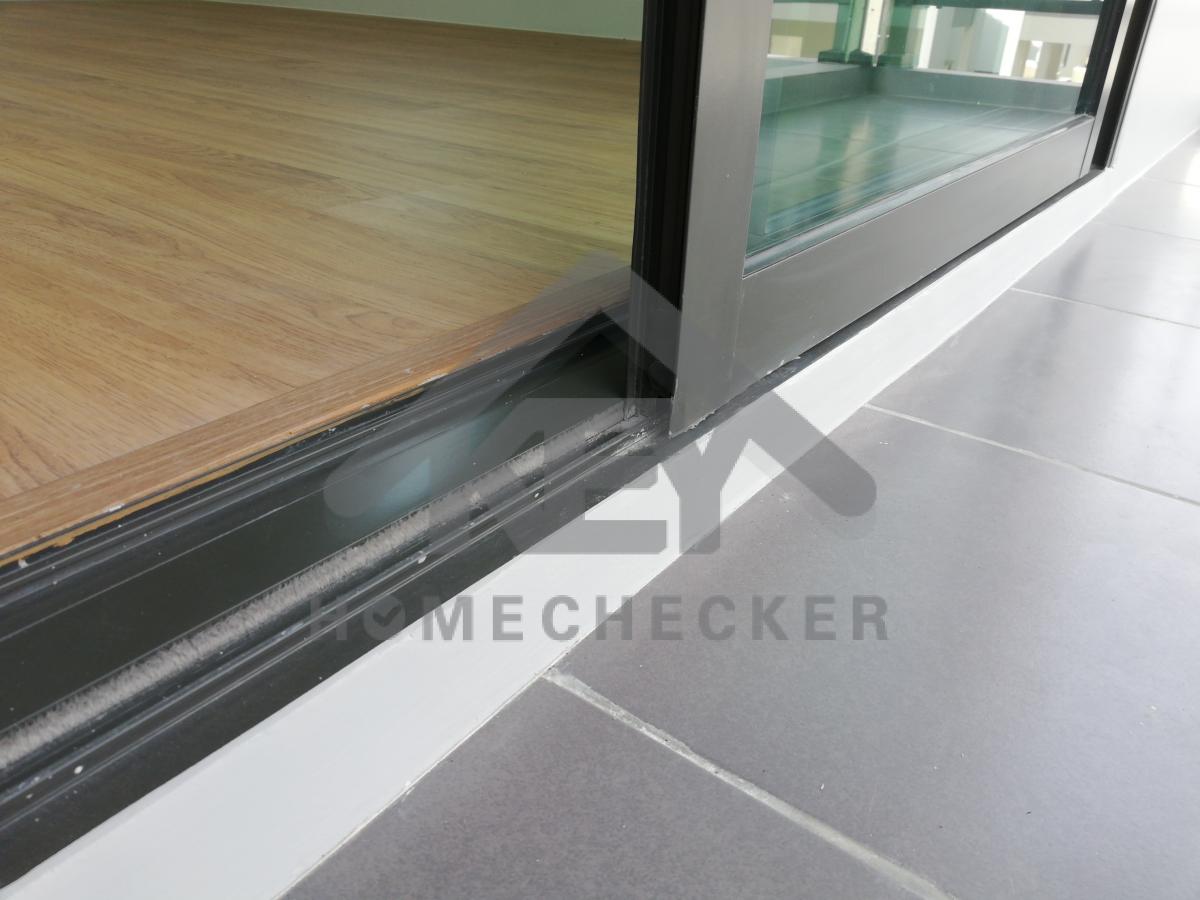

แก้ไข พื้นยวบ
แก้ไข พื้นยวบ

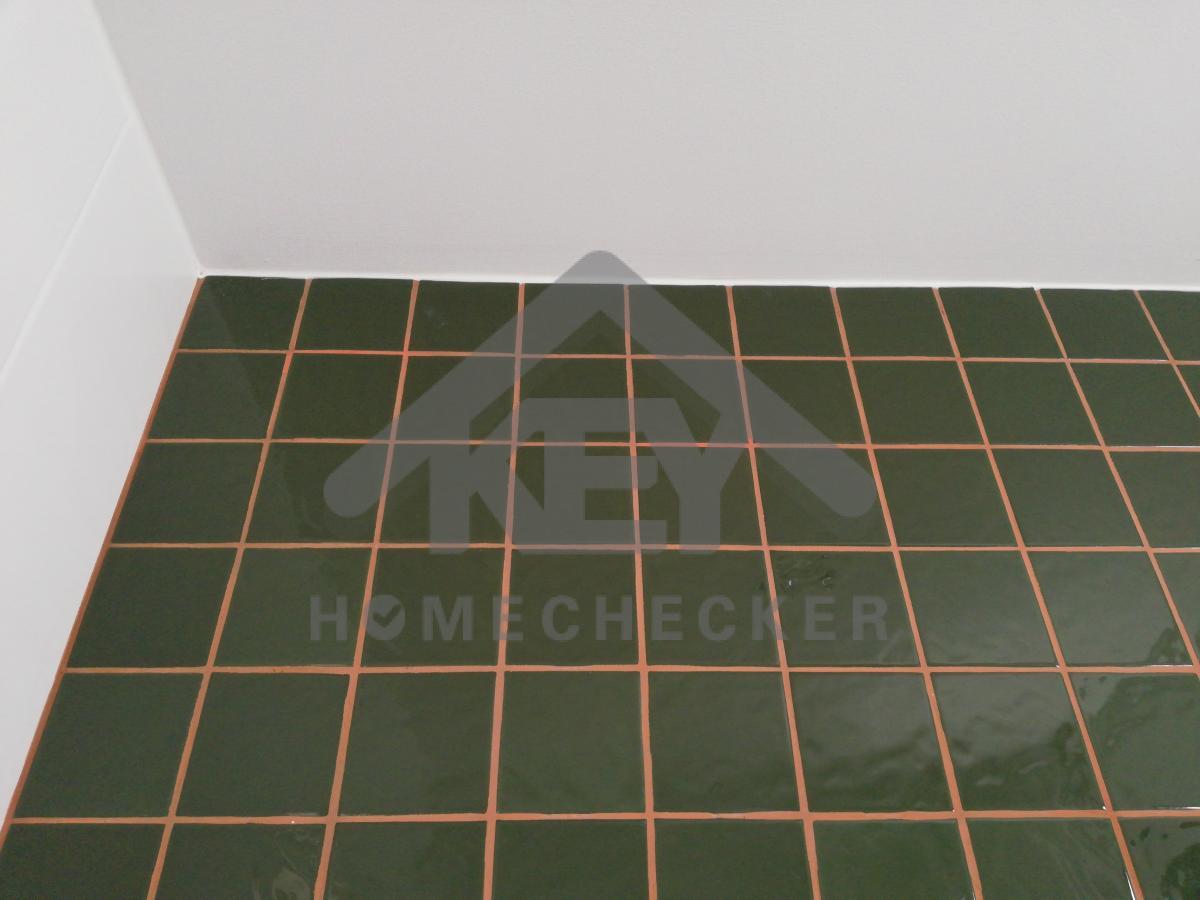

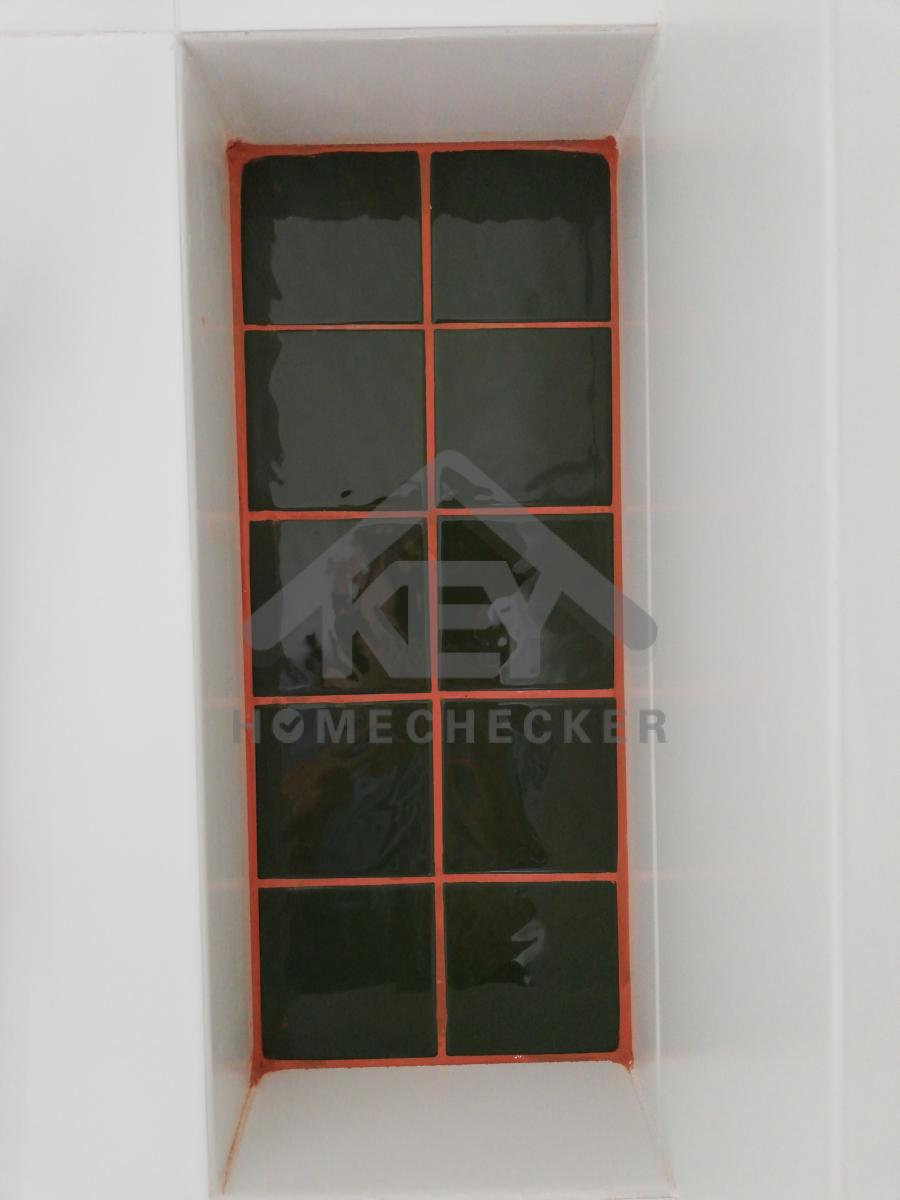

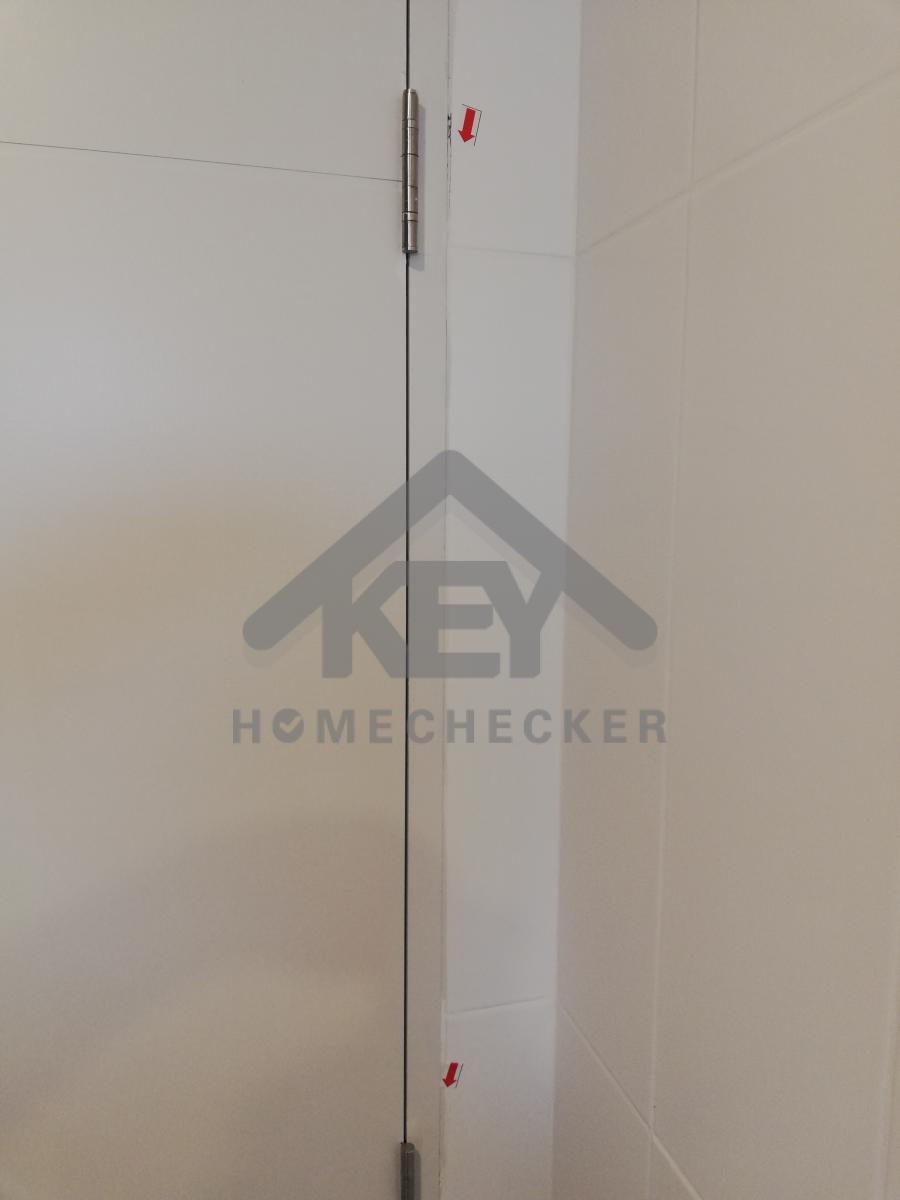

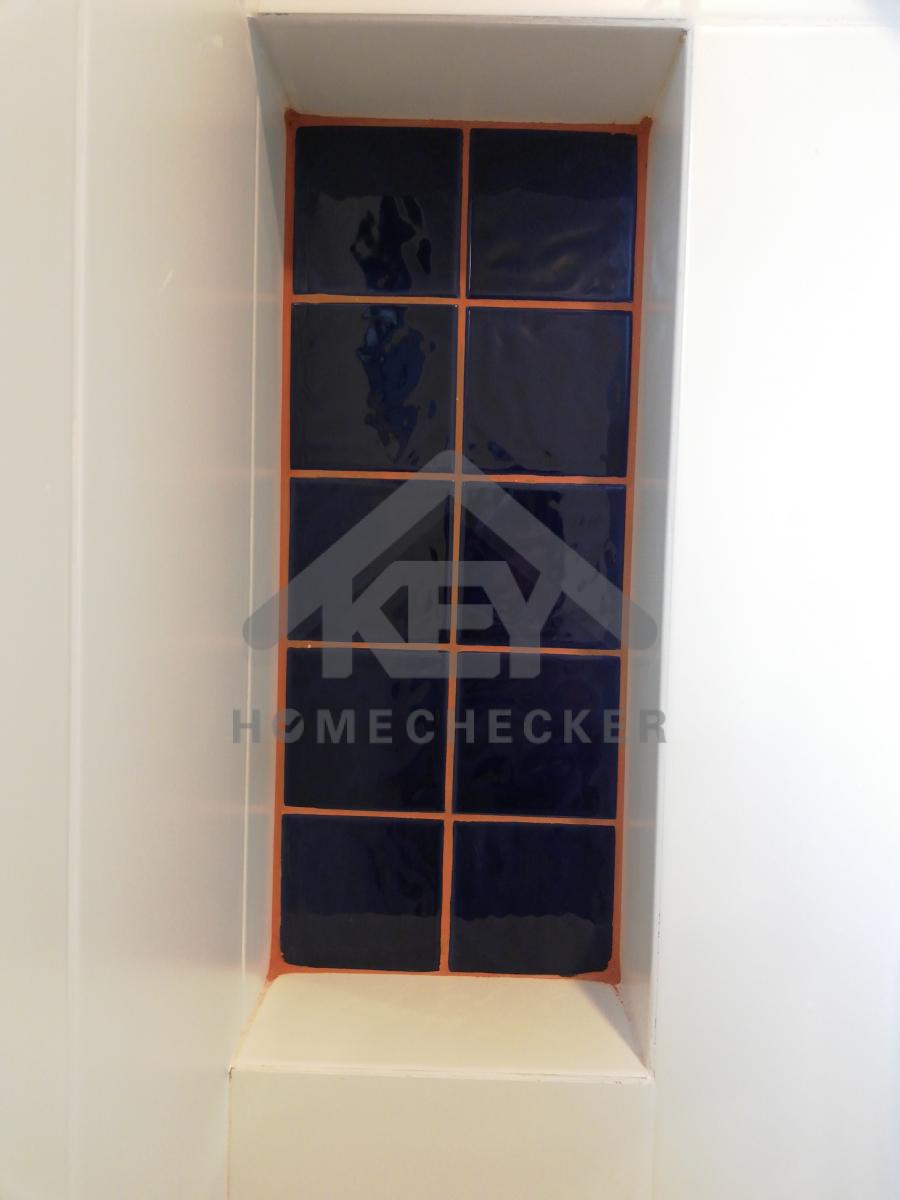

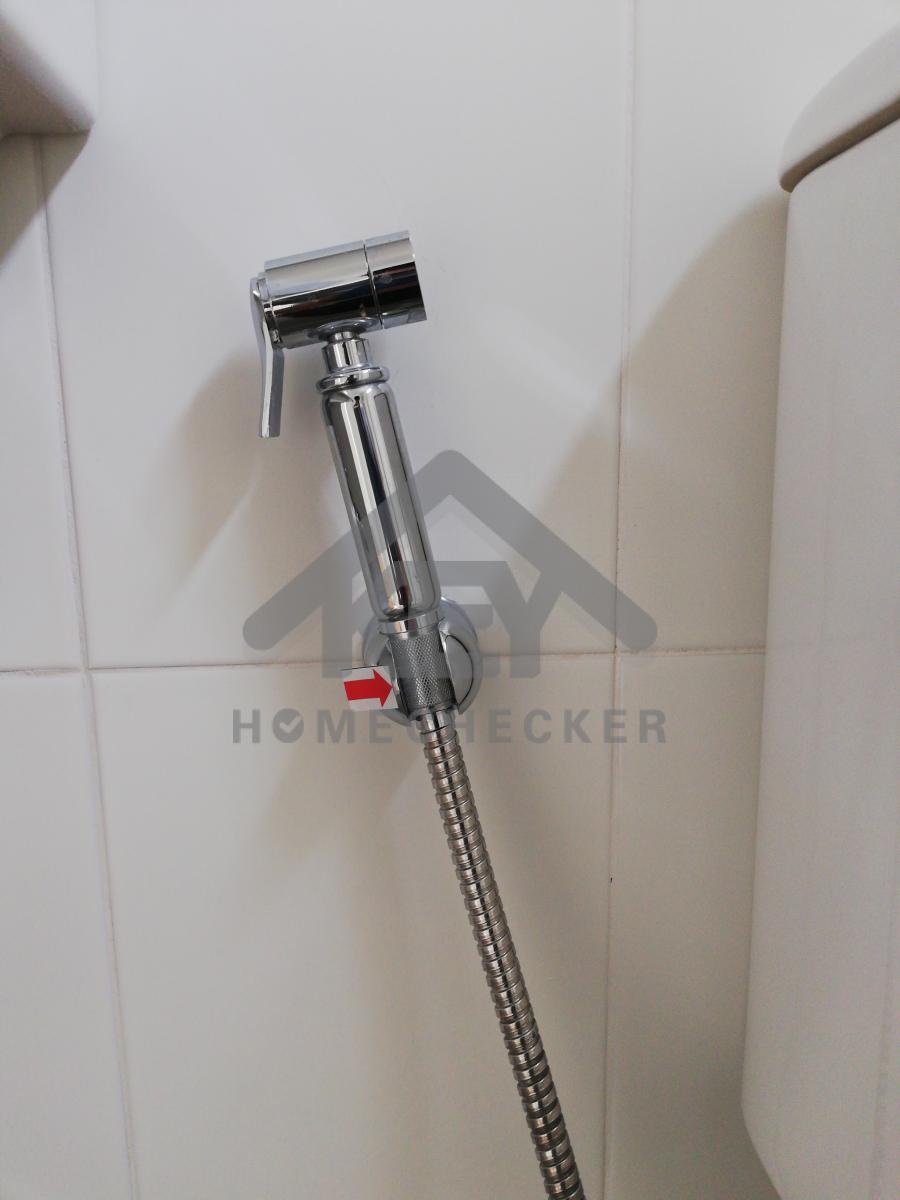

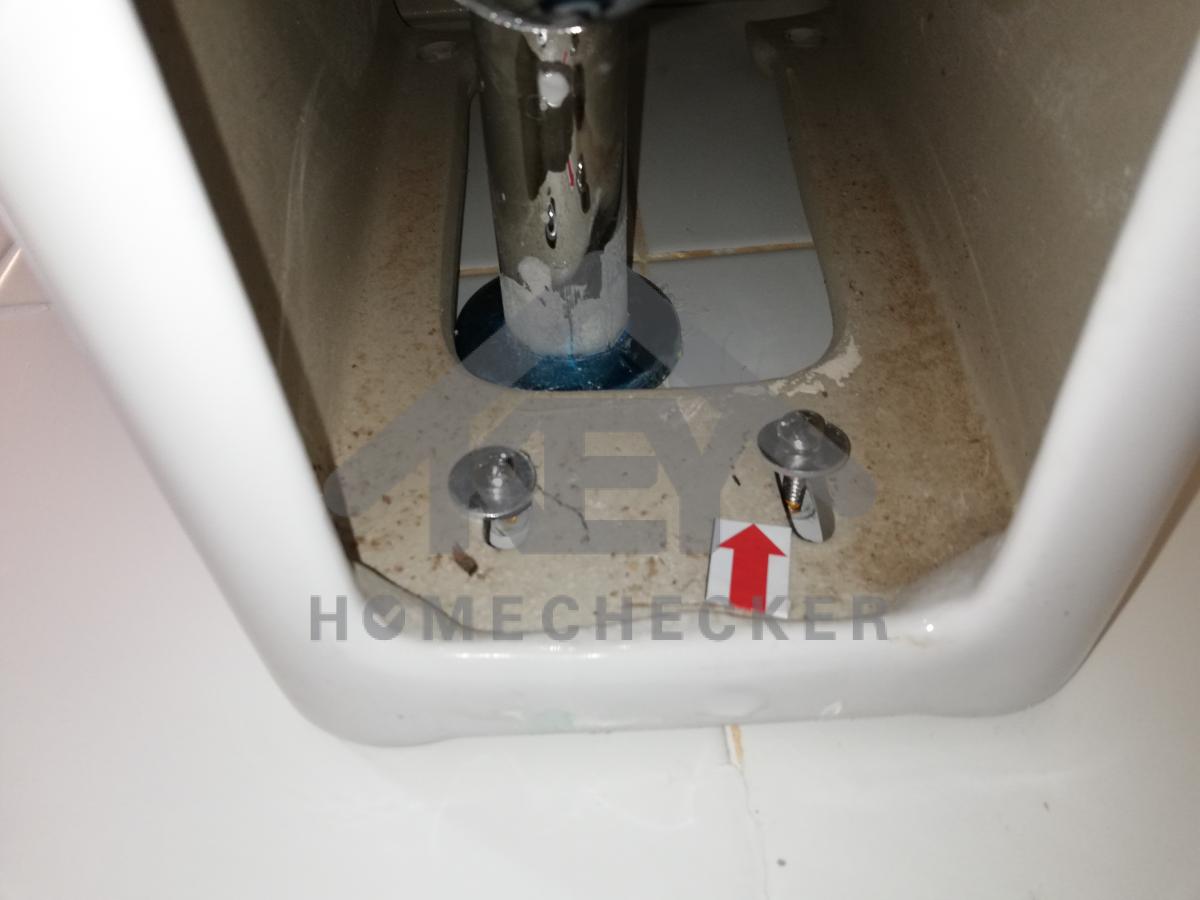

8. งานห้องน้ำชั้น 1 (1)

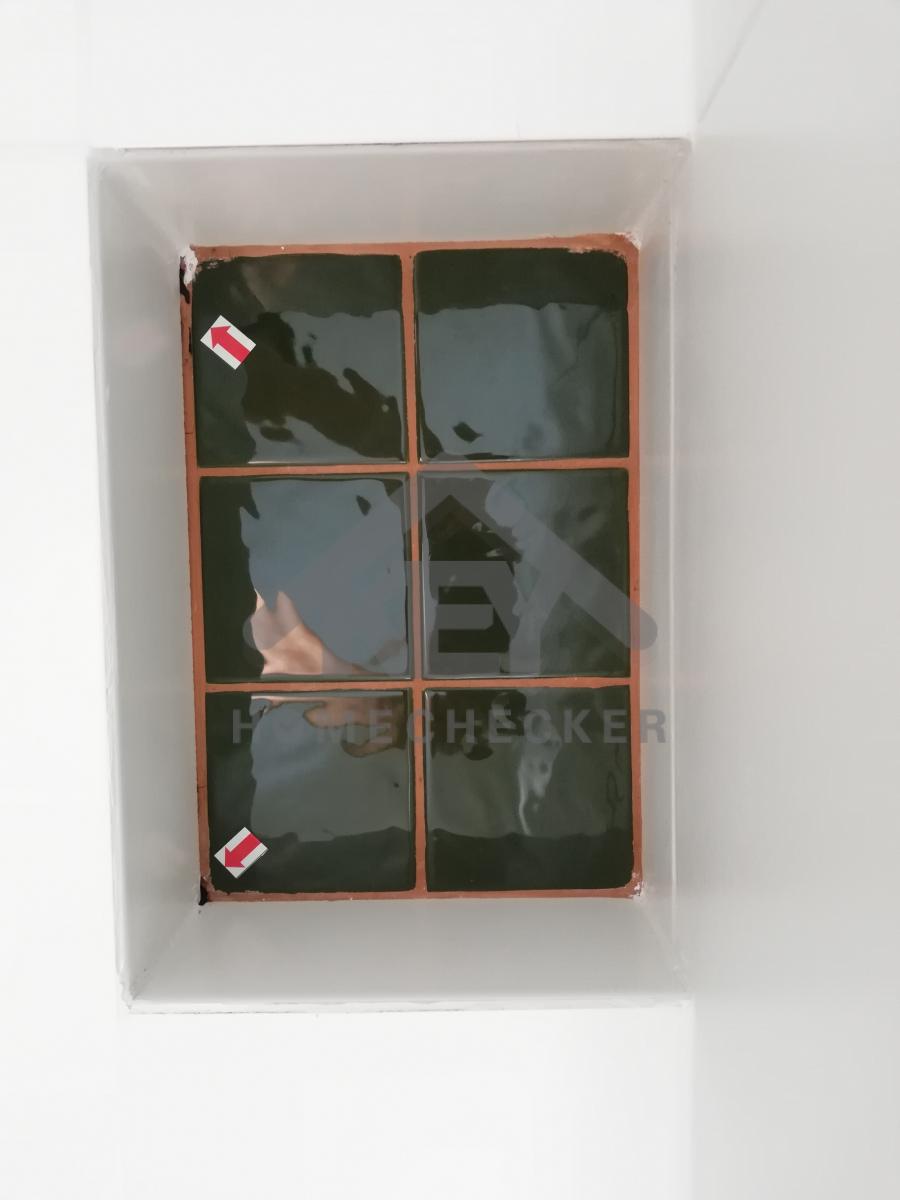

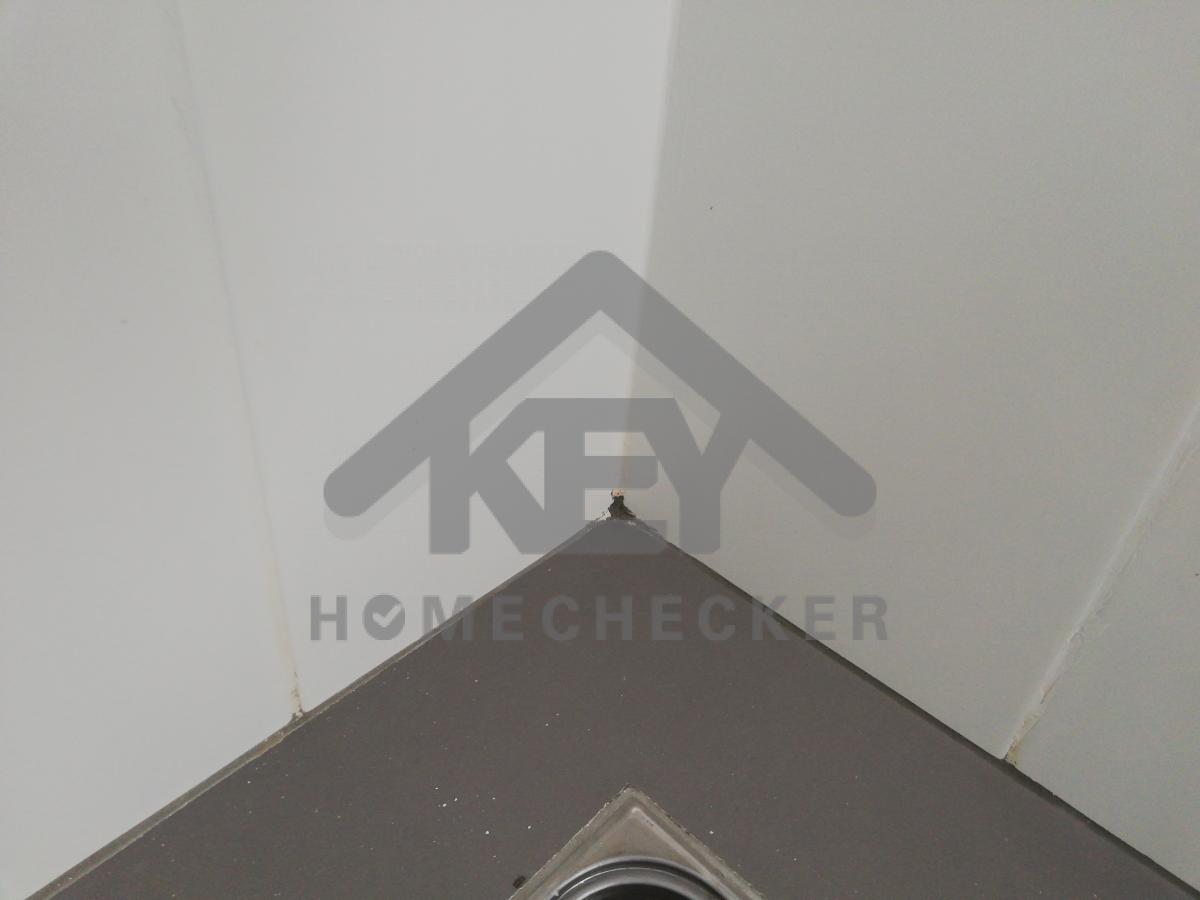

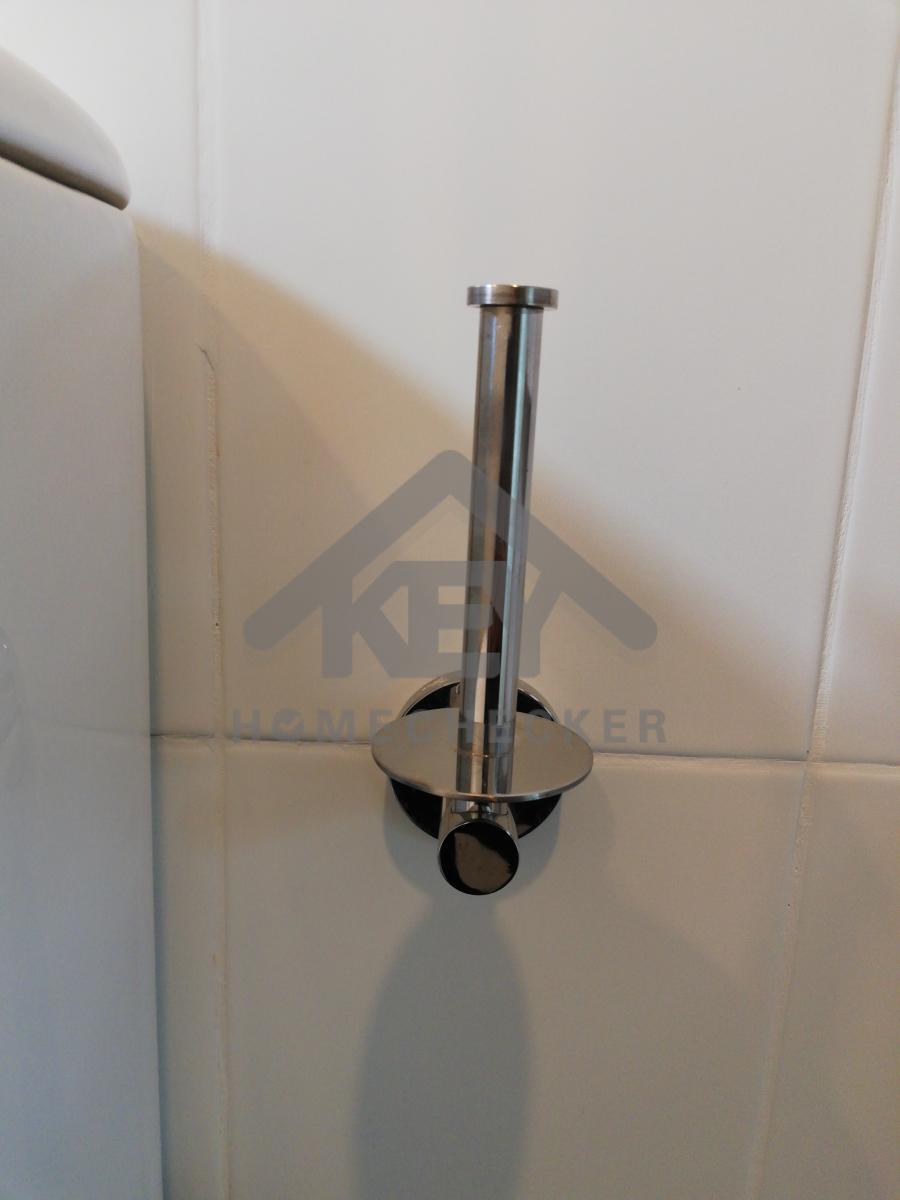

แก้ไข ขัดทำความสะอาดสนิม
แก้ไข ขัดทำความสะอาดสนิมหรือเปลี่ยนใหม่

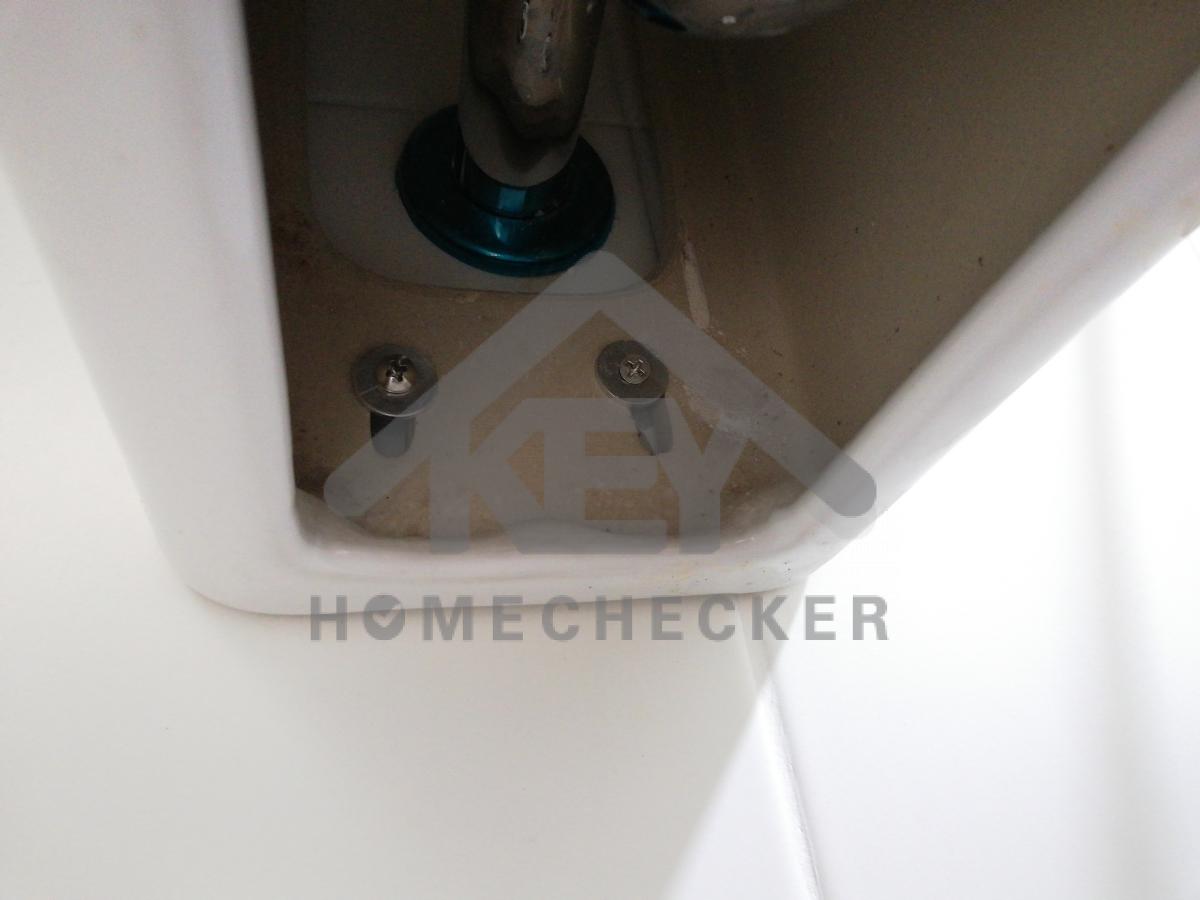

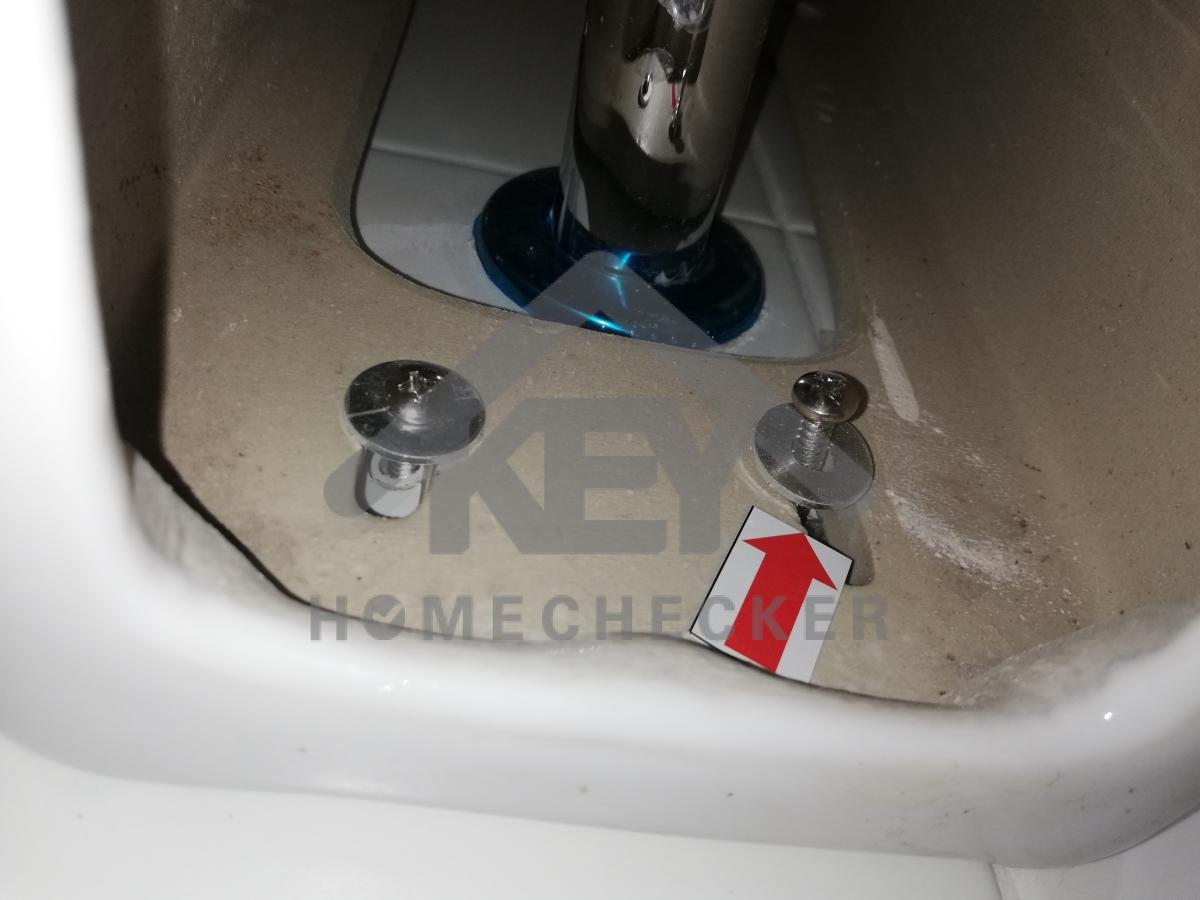

แก้ไข ใส่น็อตขาอ่างล่างหน้าให้แน่นหนา
งานเรียบร้อยดี
แก้ไข ติดตั้งให้แน่นหนา
งานเรียบร้อยดี
แก้ไข ขัดทำความสะอาด
งานเรียบร้อยดี
แก้ไข ขัดทำความสะอาด
งานเรียบร้อยดี
แก้ไข ขัดทำความสะอาดหรือเปลี่ยนใหม่
แก้ไข ขัดทำความสะอาดเพิ่มเติมให้เรียบร้อย หรือเปลี่ยนใหม่

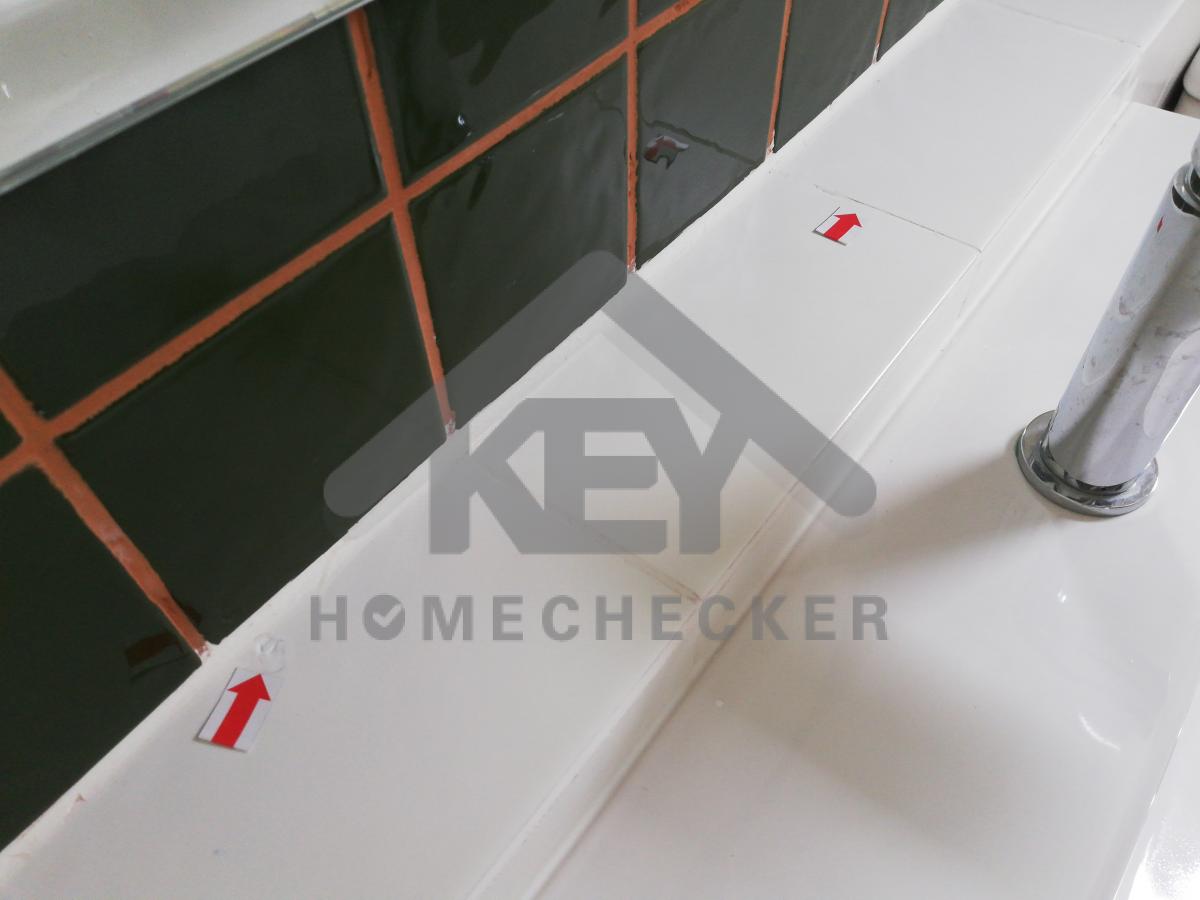

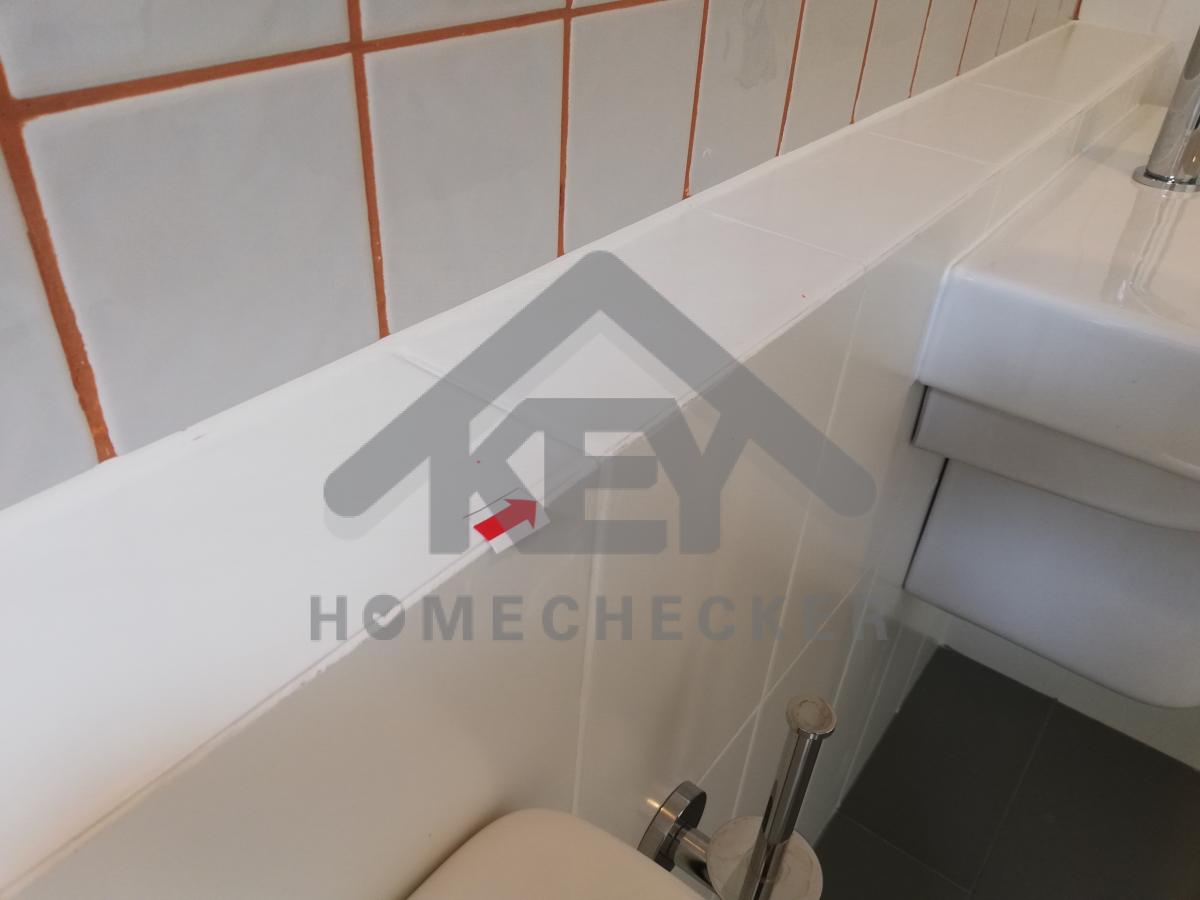

แก้ไข เก็บงานยาแนว
งานเรียบร้อยดี

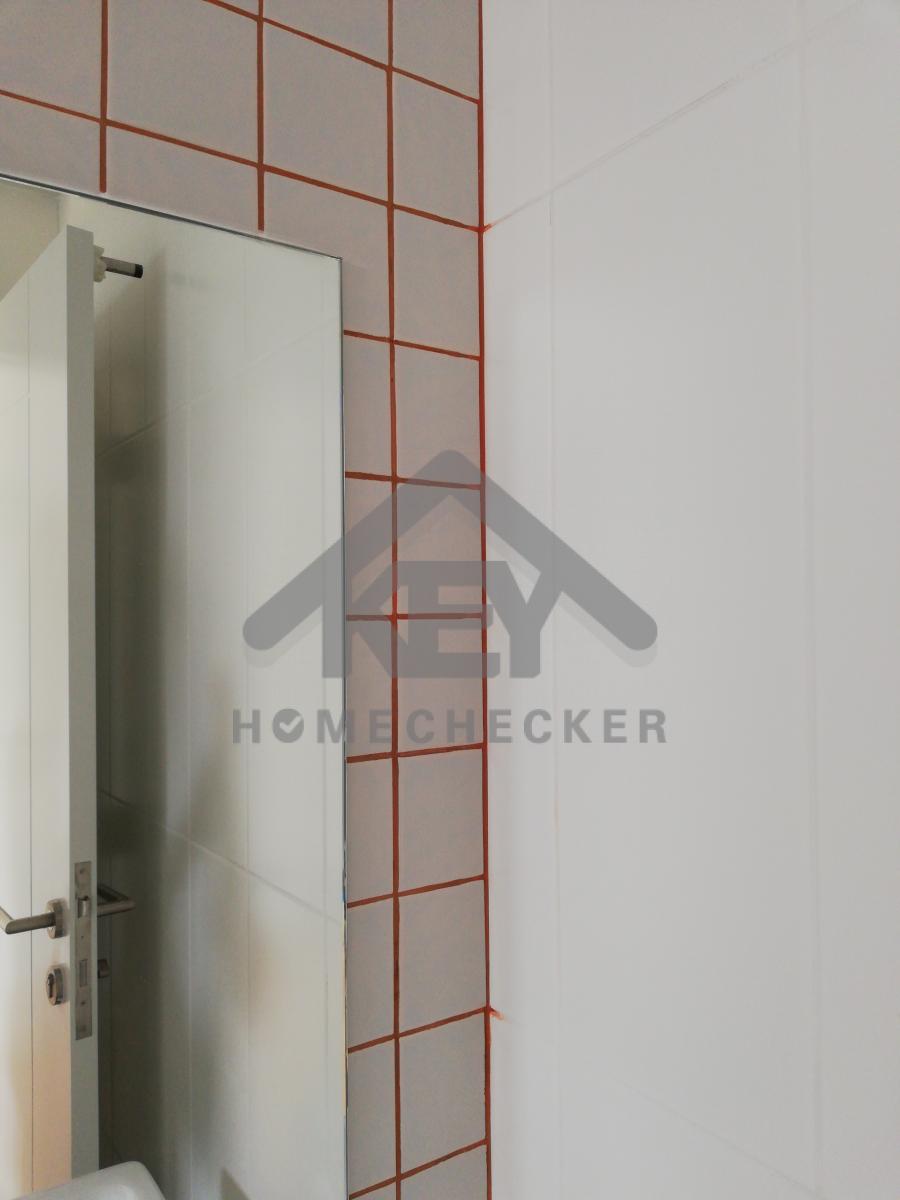

แก้ไข เก็บงานยาแนว รอบห้อง
งานเรียบร้อยดี
แก้ไข ทำความสะอาดเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บสี
งานเรียบร้อยดี
แก้ไข เก็บสี
งานเรียบร้อยดี

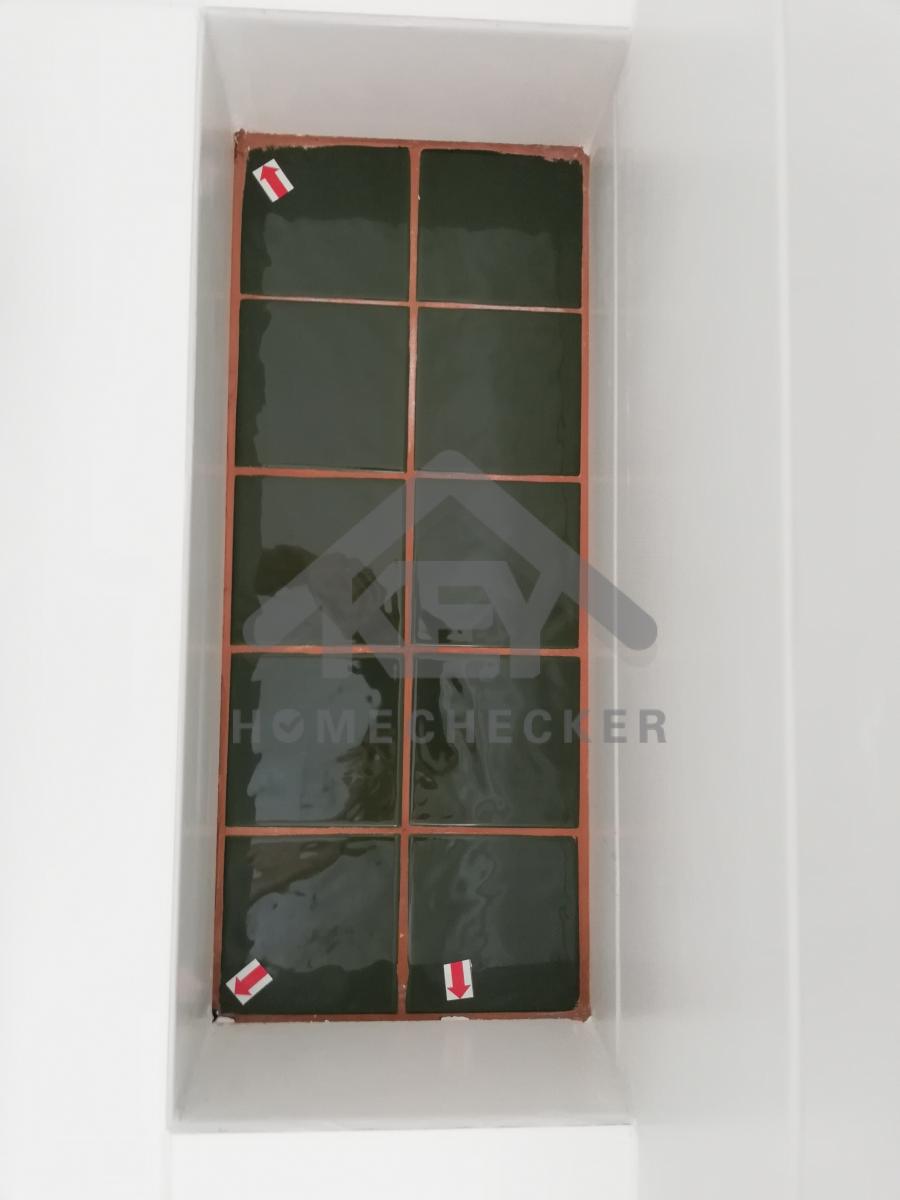

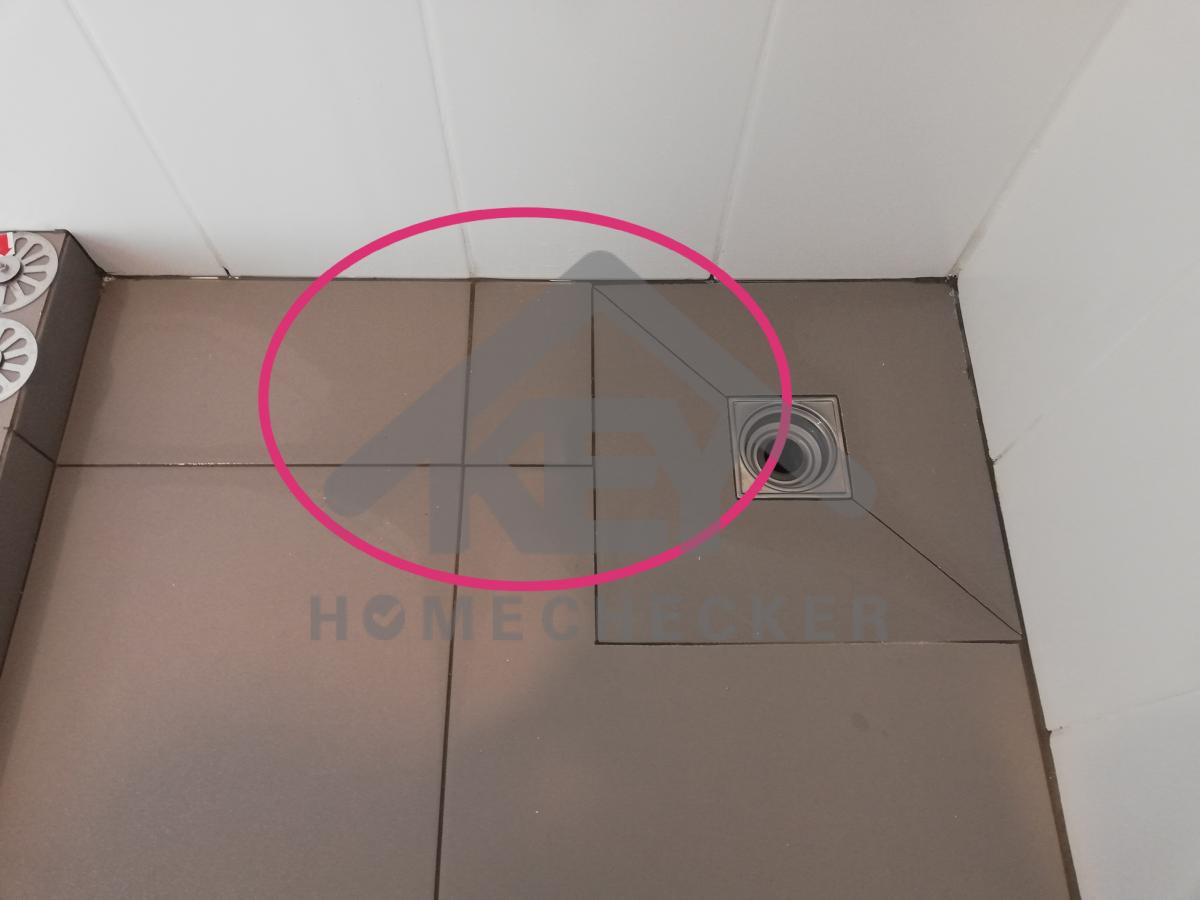

แก้ไข ปรับระดับกระเบื้องมีน้ำขังพื้น
แก้ไข ปรับระดับกระเบื้องมีน้ำขังพื้น
แก้ไข ปิดรูเก็บงานให้เรียบร้อย

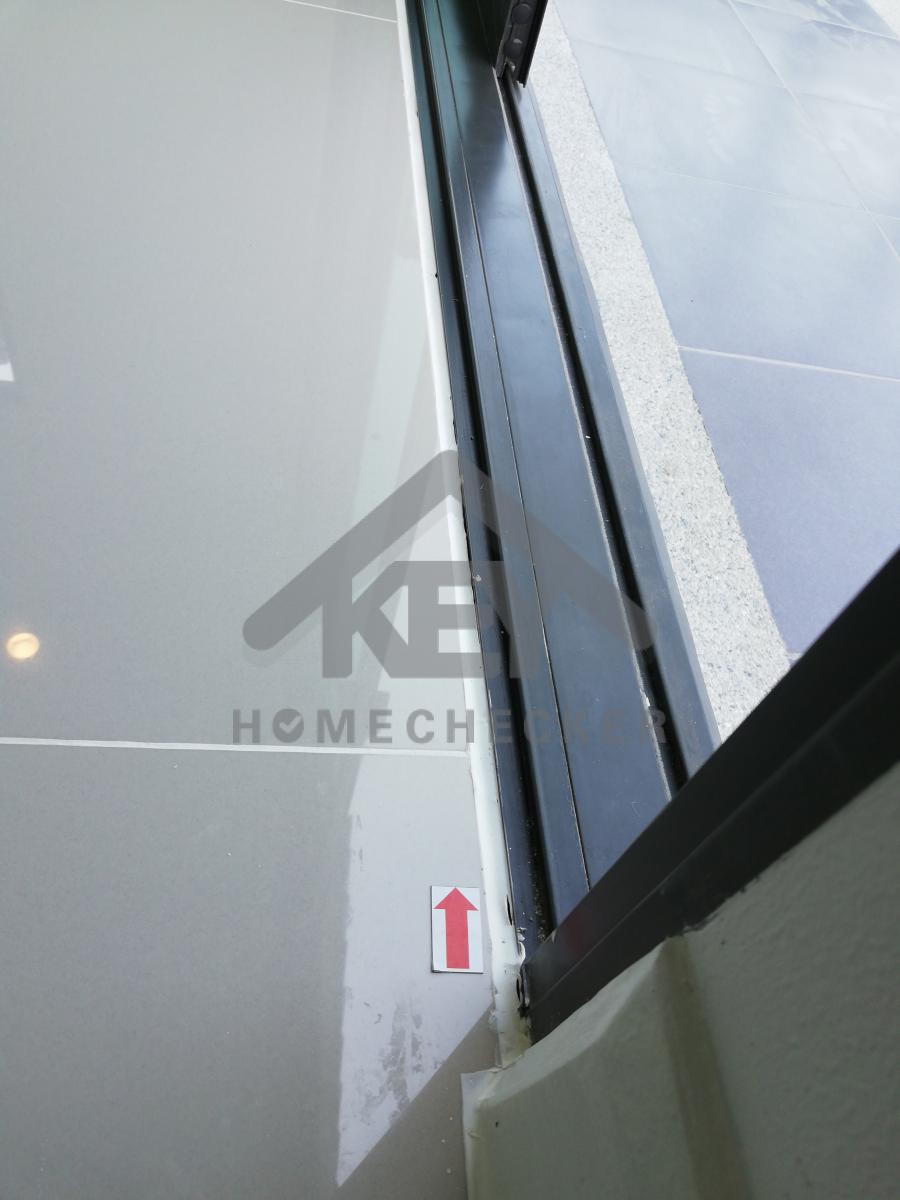

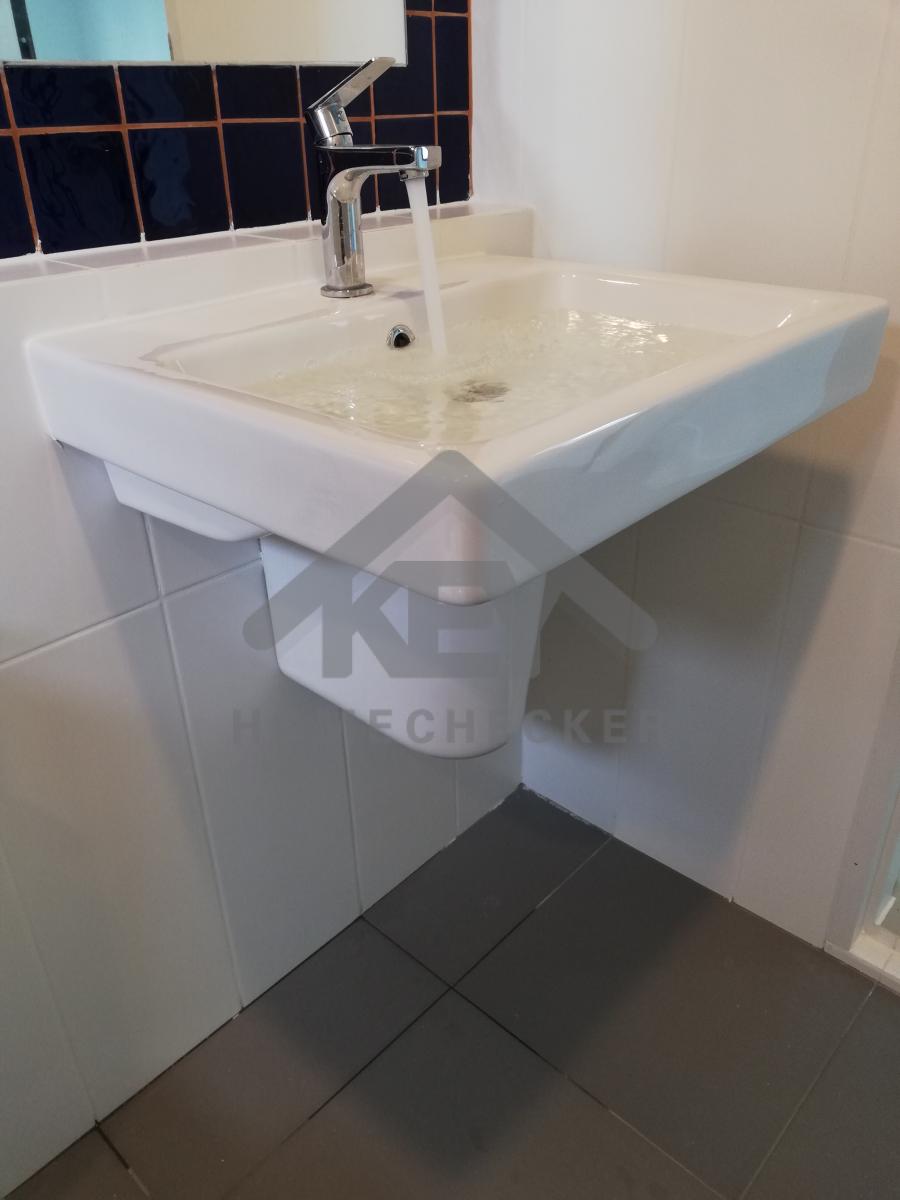

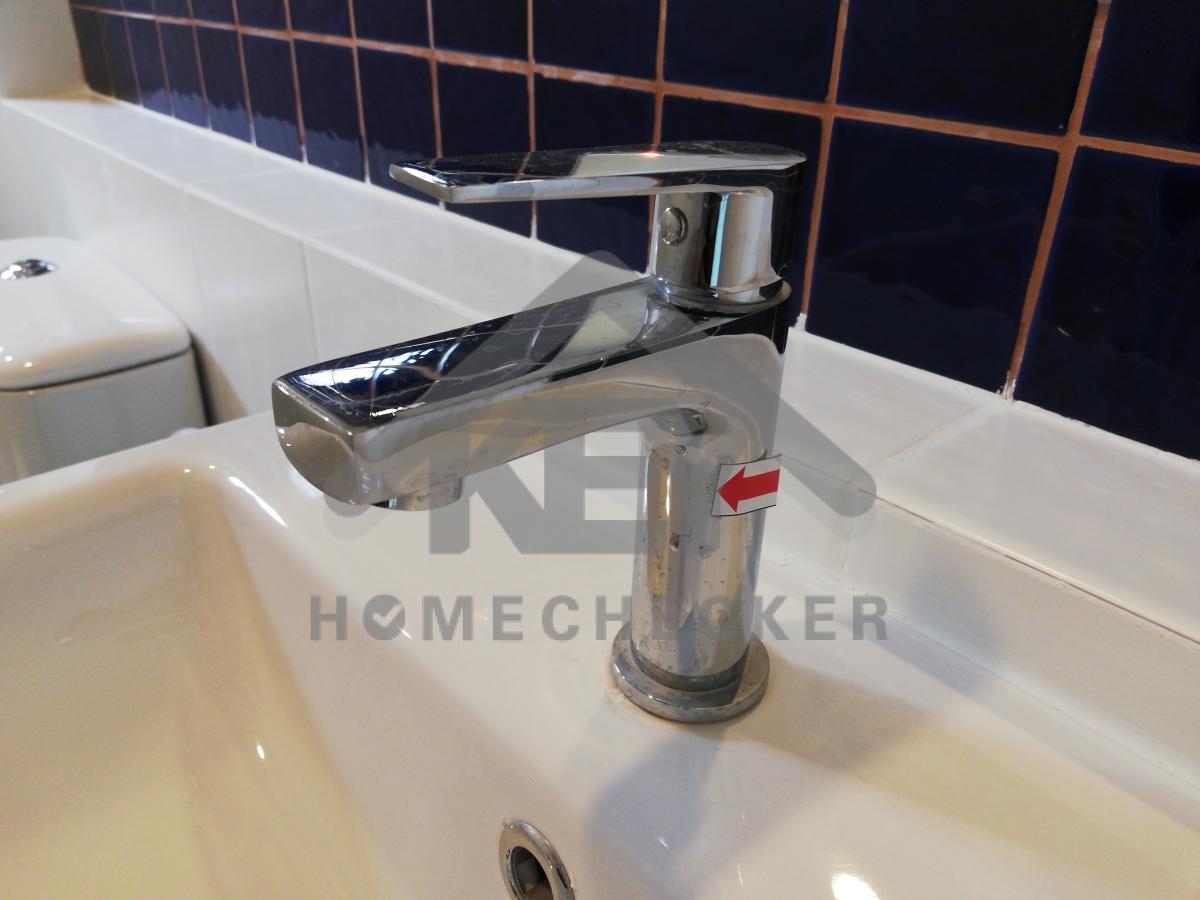

แก้ไข อ่างล้างหน้ามีน้ำรั่วซึมหยดลงพื้น
9. งานห้องนอนชั้น 2 (1)
แก้ไข เก็บรอยเก็บสี (ห้องนอน2)
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนัง (ห้องนอน2)
งานเรียบร้อยดี

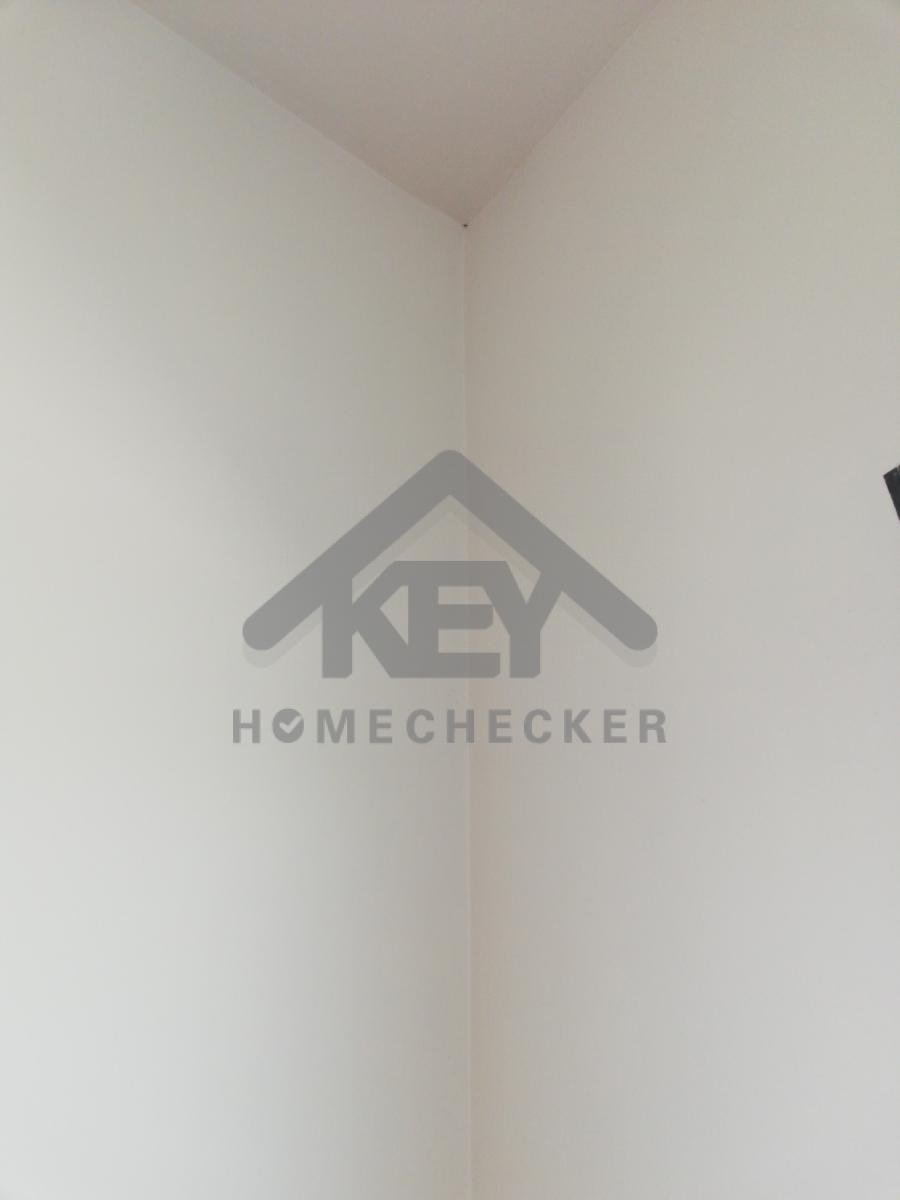

แก้ไข สีด่างเก็บสีผนังใหม่ (ห้องนอน2)
งานเรียบร้อยดี

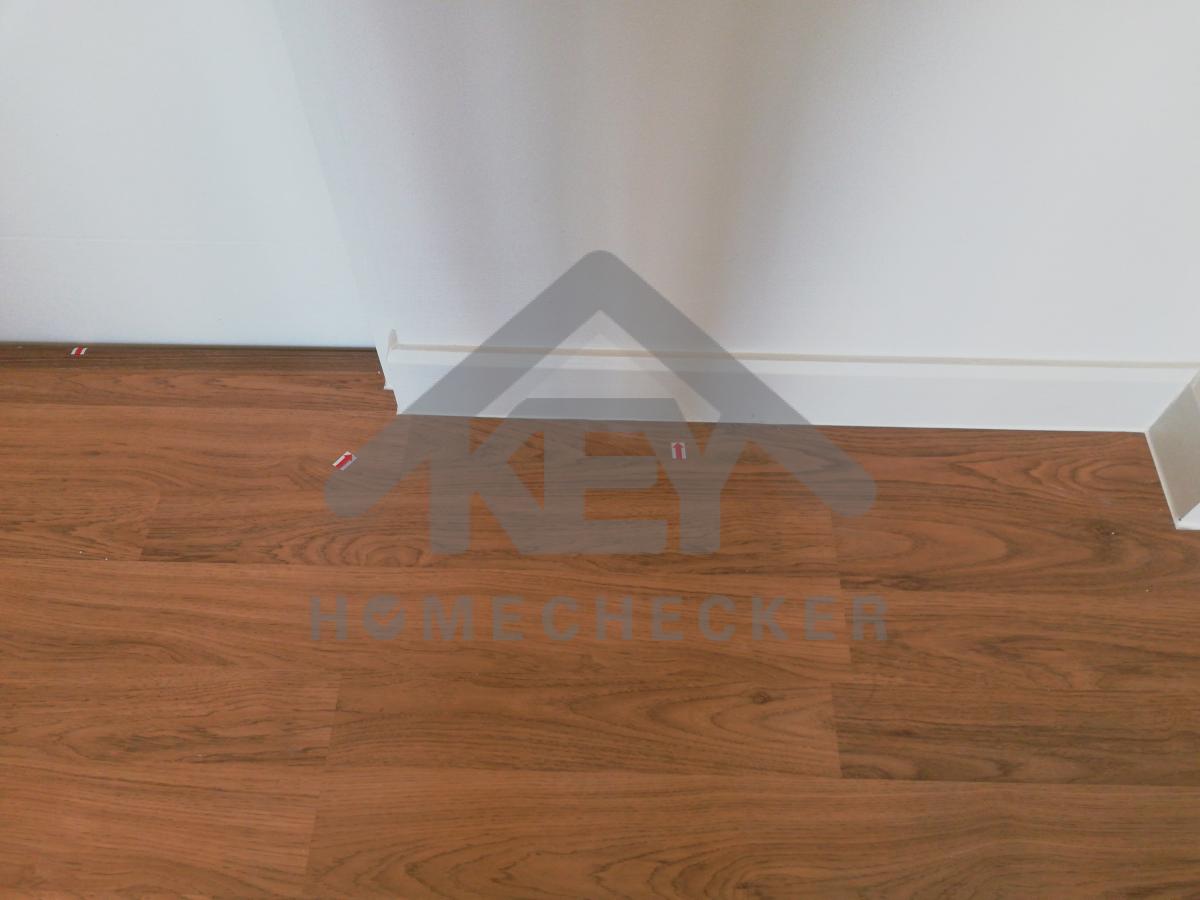

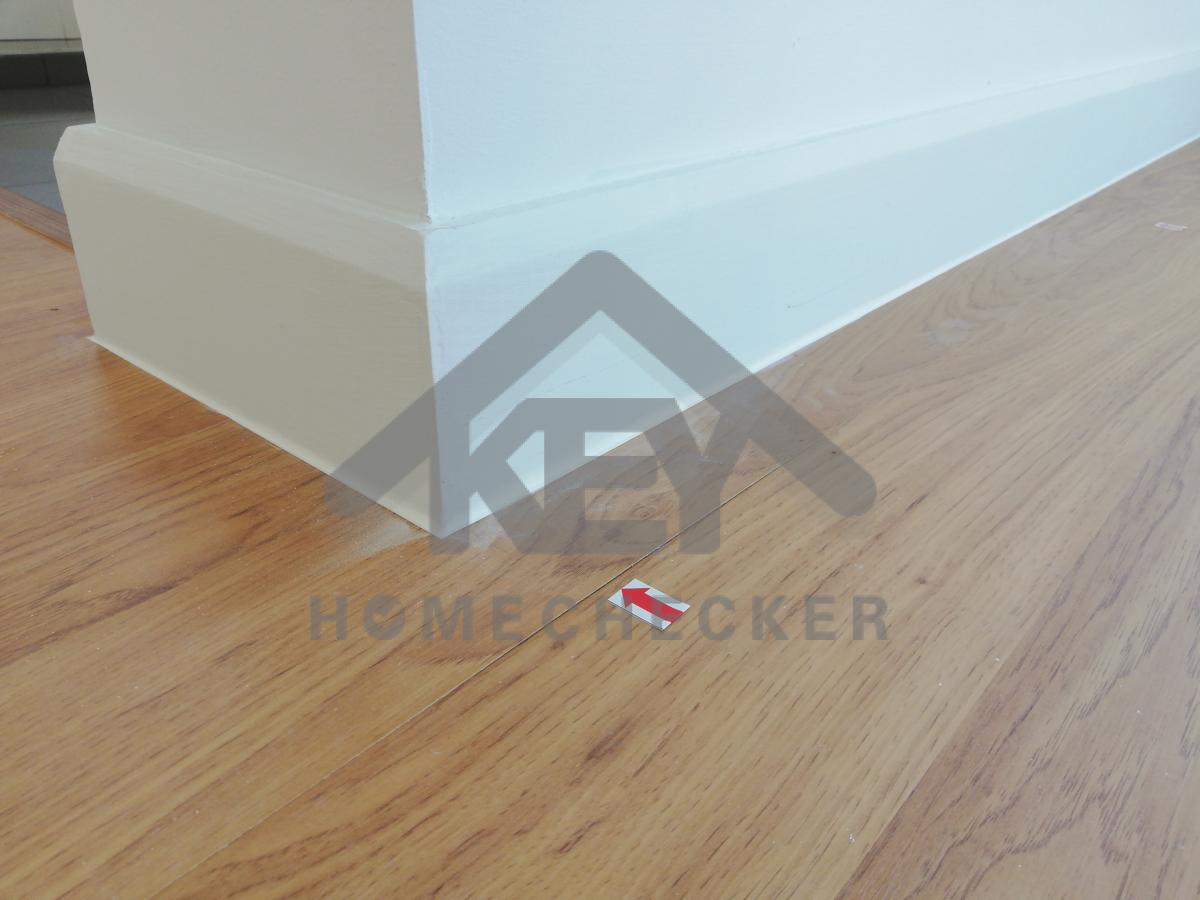

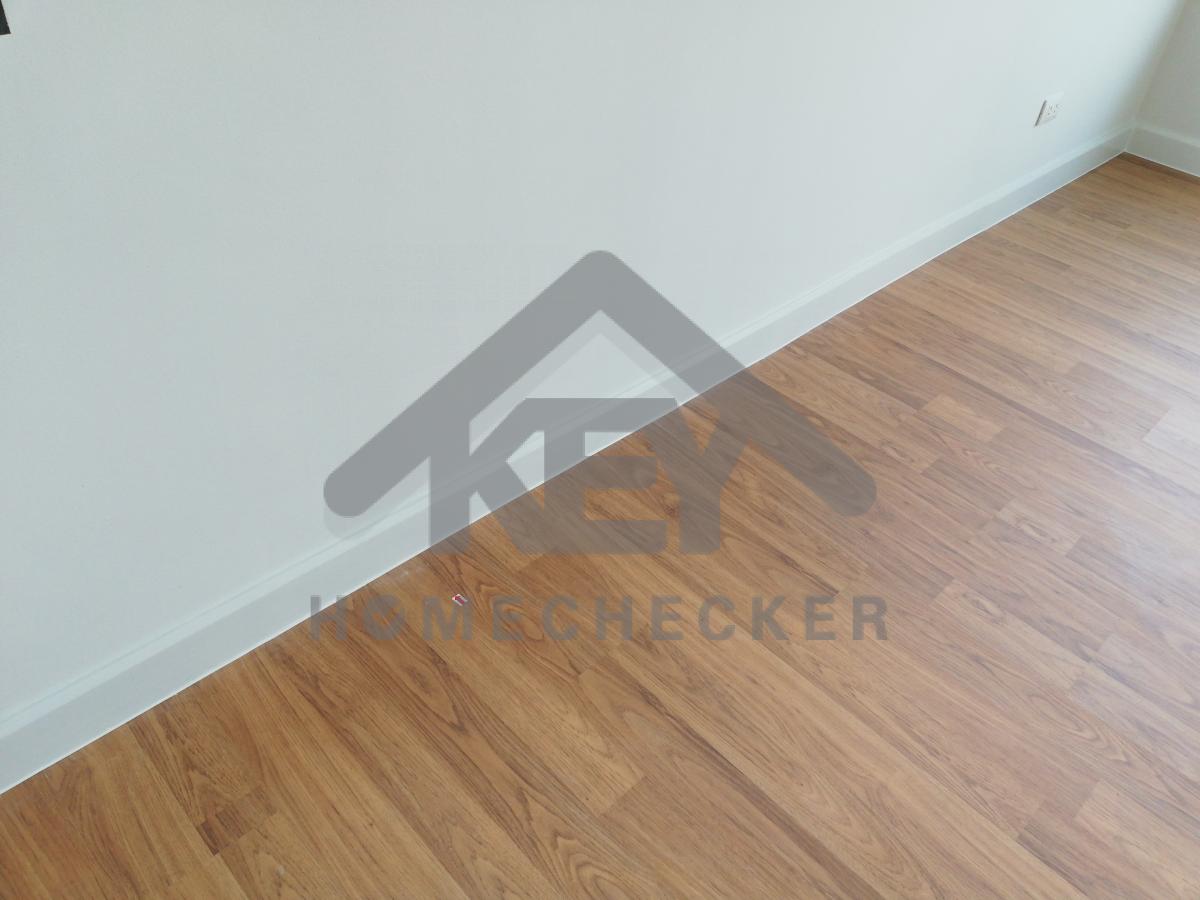

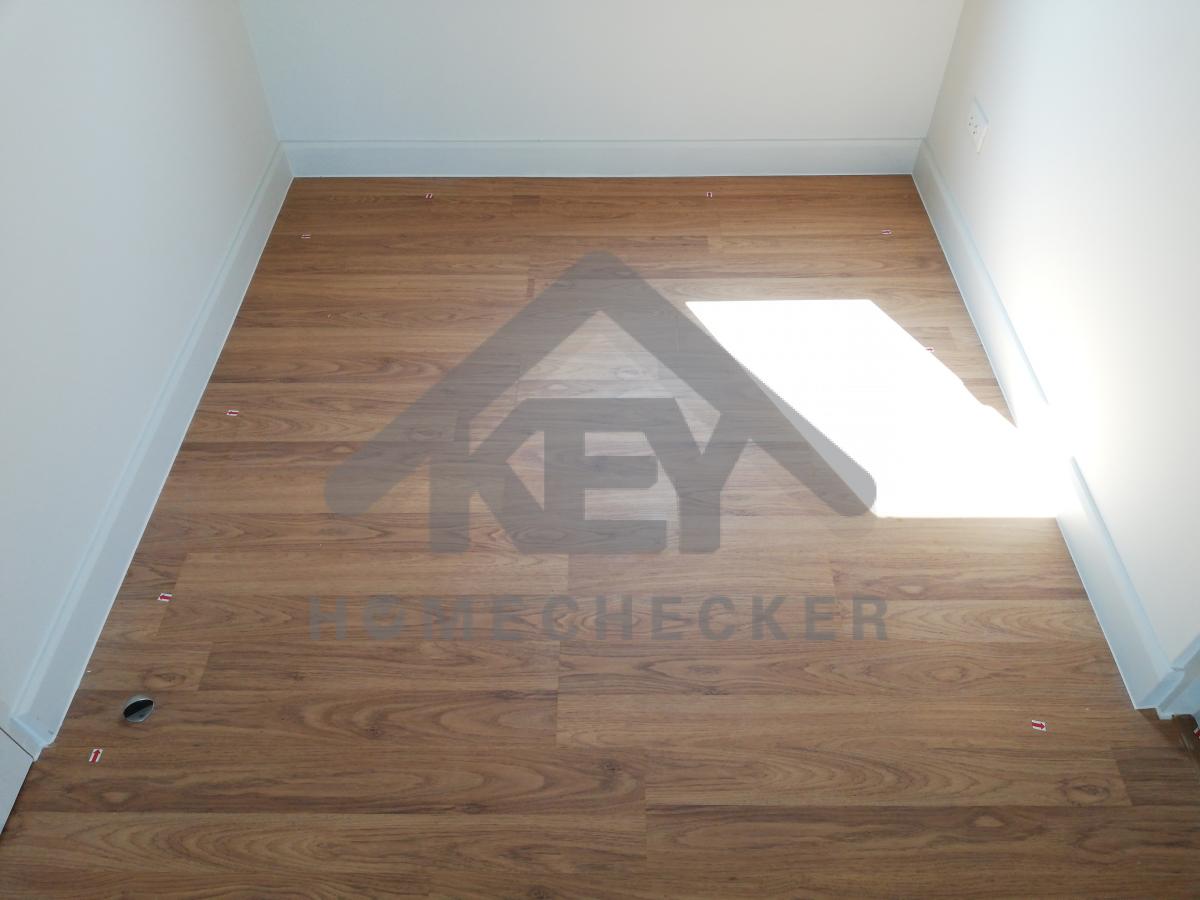

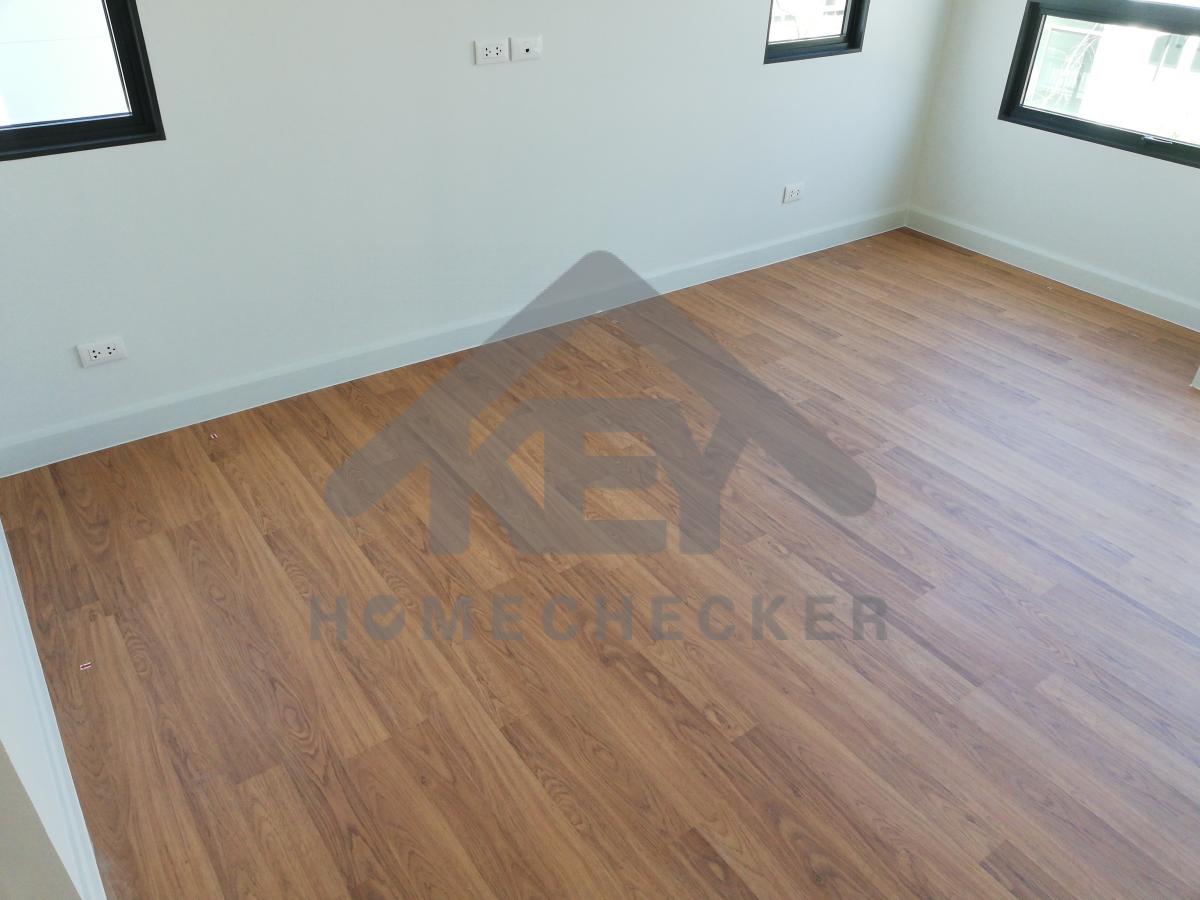

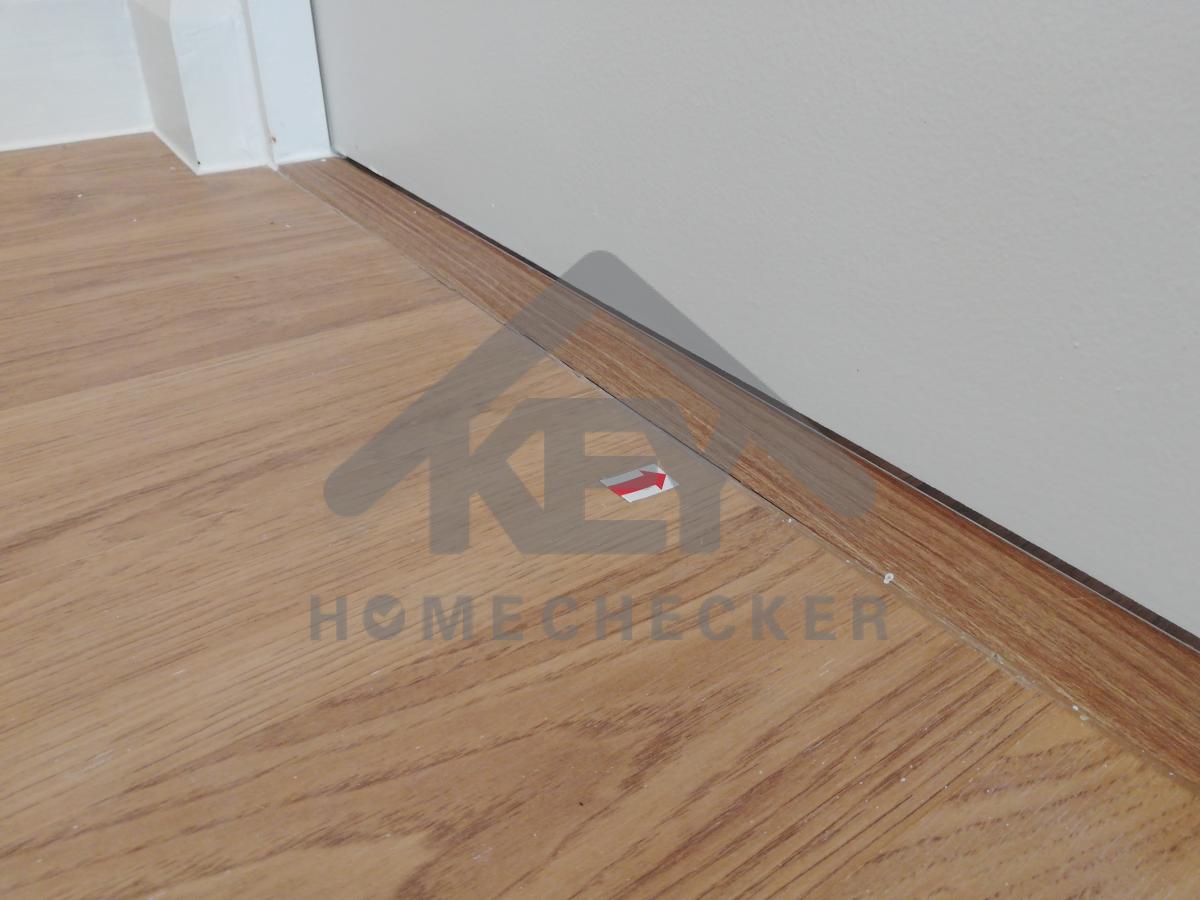

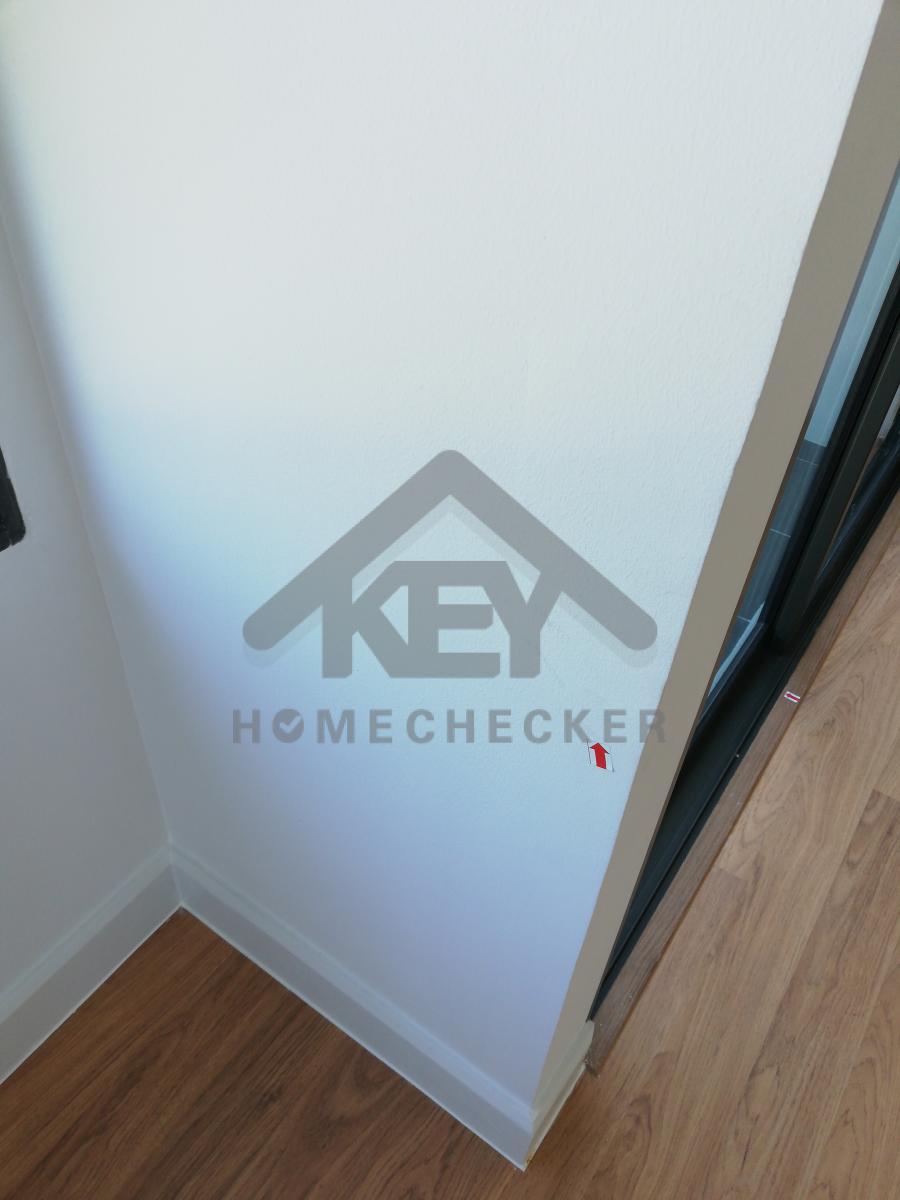

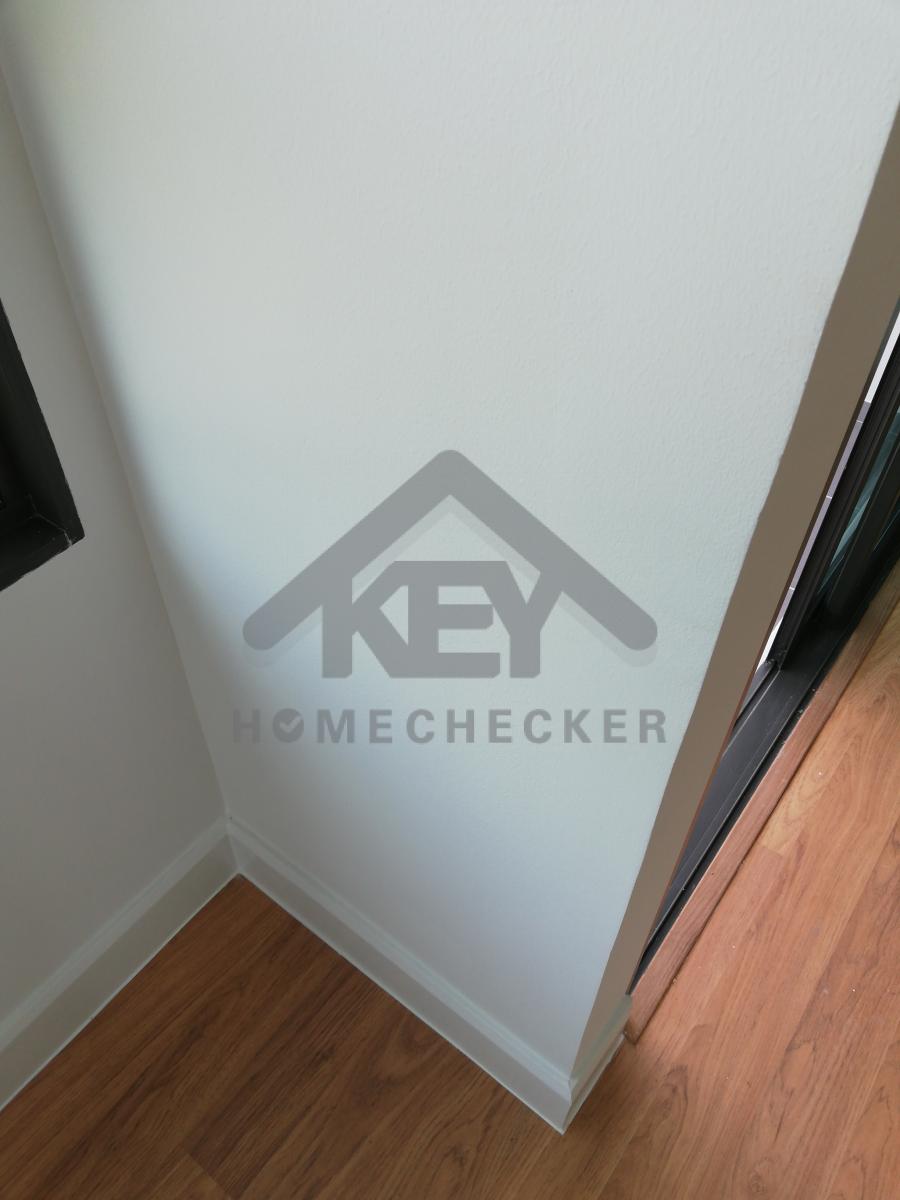

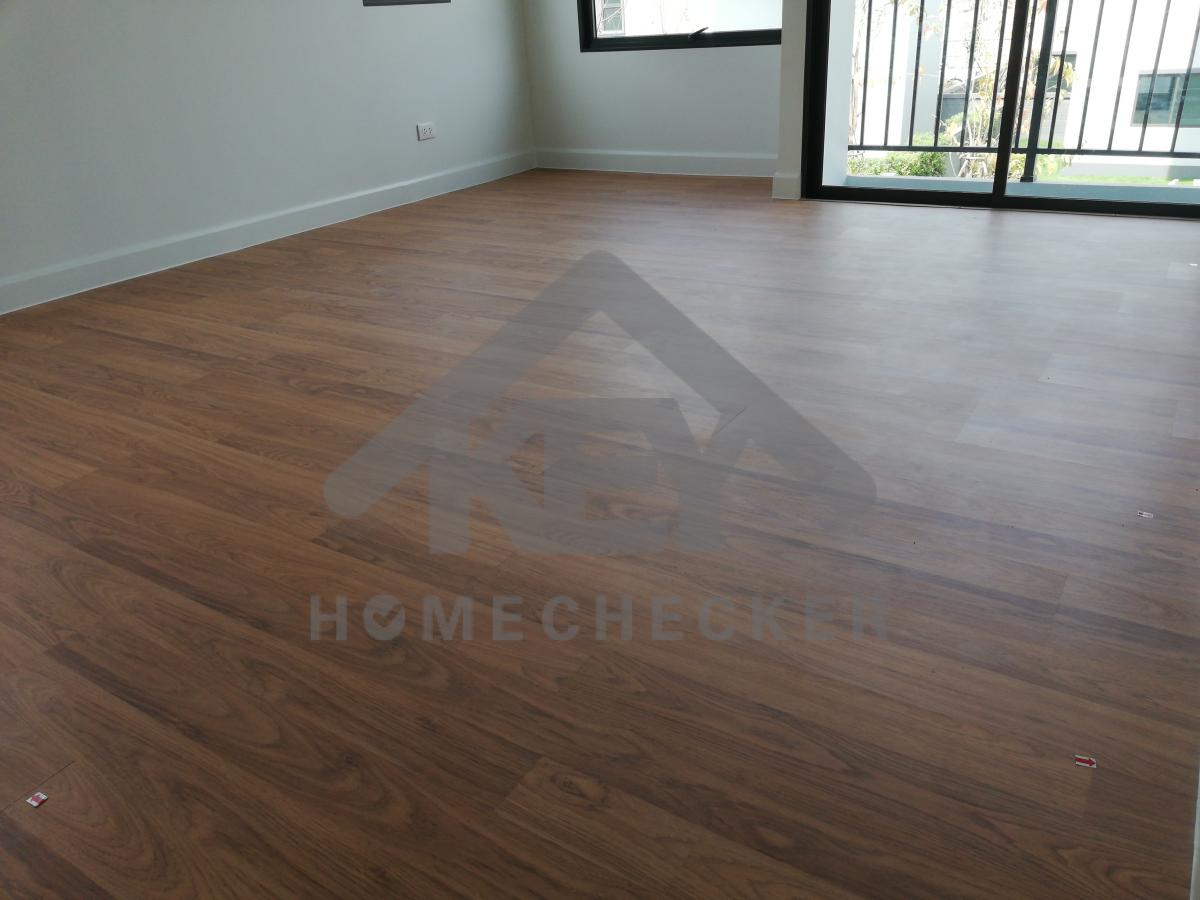

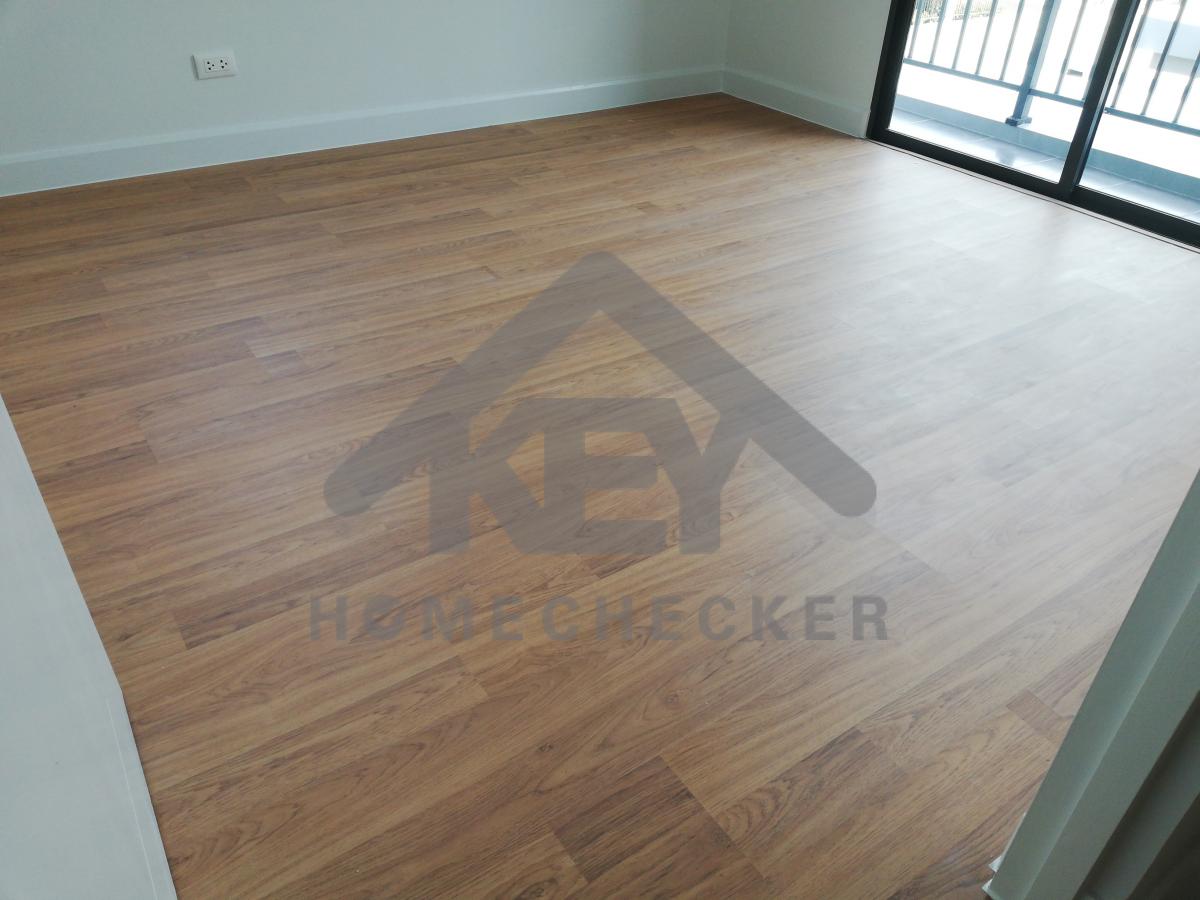

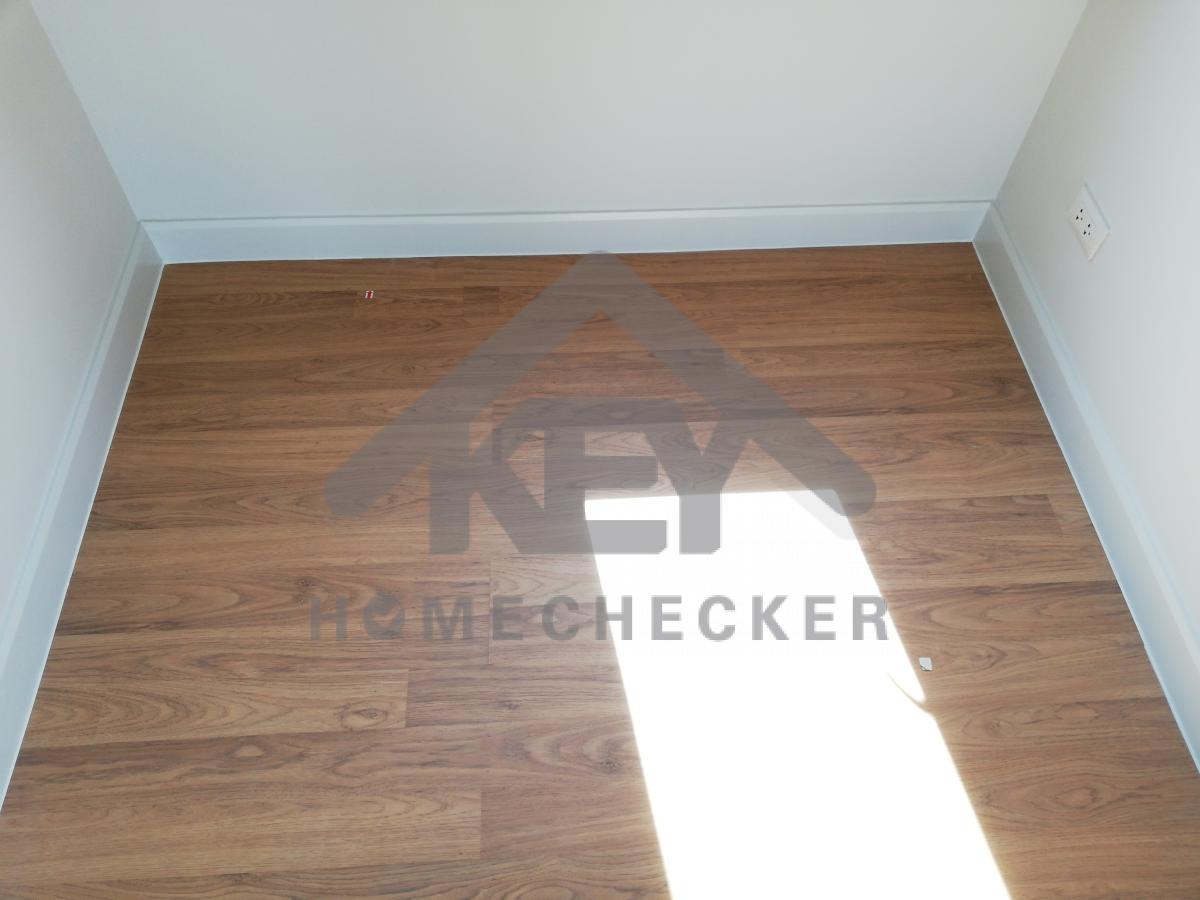

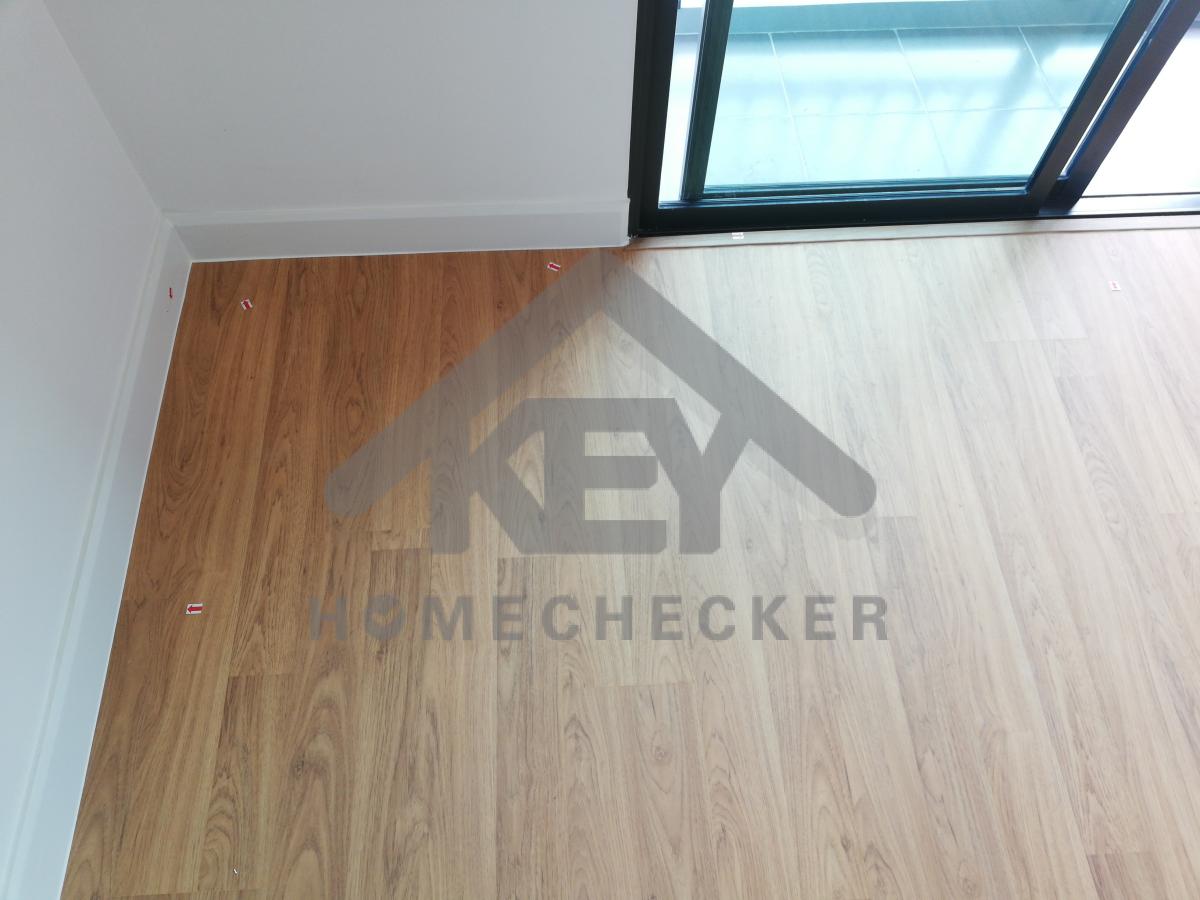

แก้ไข พื้นยวบ รอบห้อง (ห้องนอน2)
งานเรียบร้อยดี
แก้ไข พื้นยวบ รอบห้อง (ห้องนอน2)
แก้ไข พื้นยวบ รอบห้อง (ห้องนอน2)

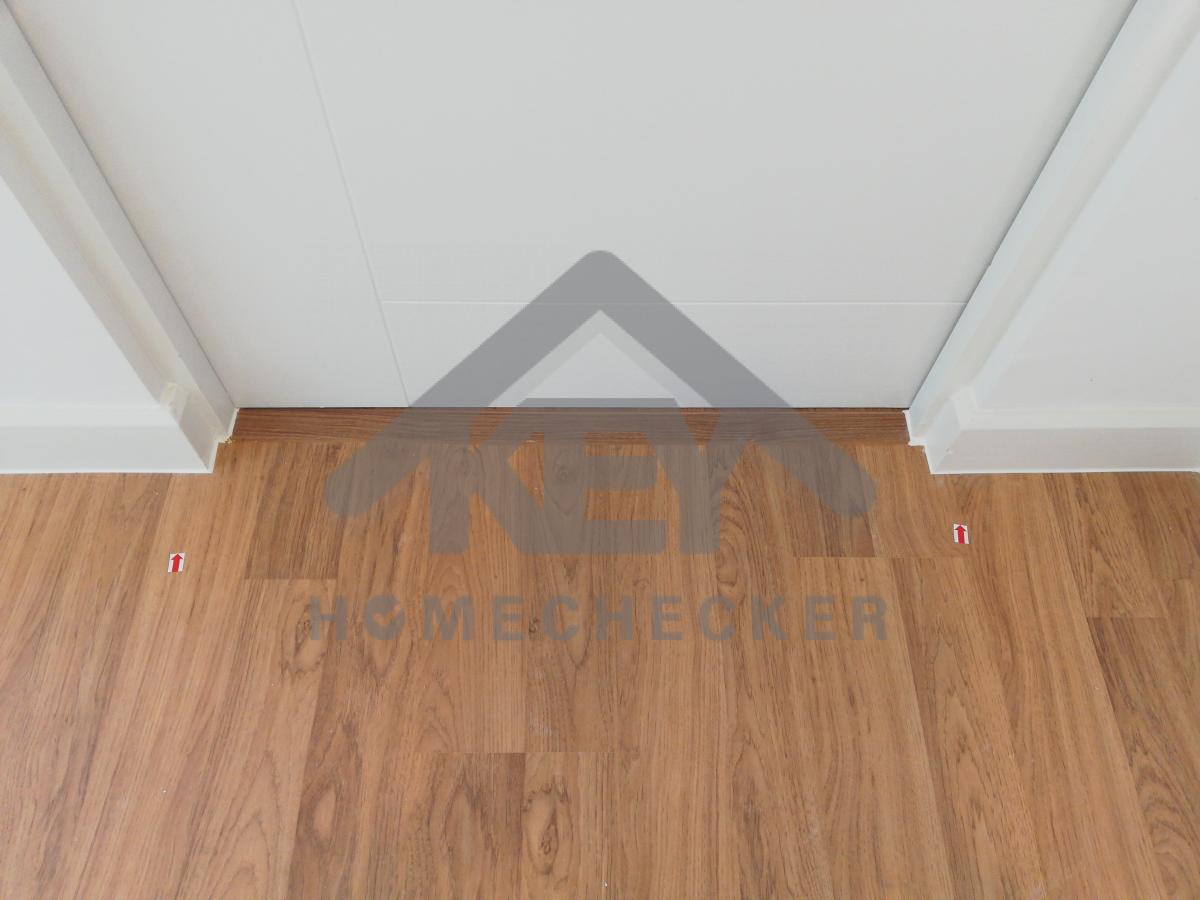

แก้ไข ติดตั้งให้ตัวจบให้แน่นหนา
แก้ไข พื้นยวบ และไม้พื้นโก่ง รอบห้อง (ห้องนอน2)

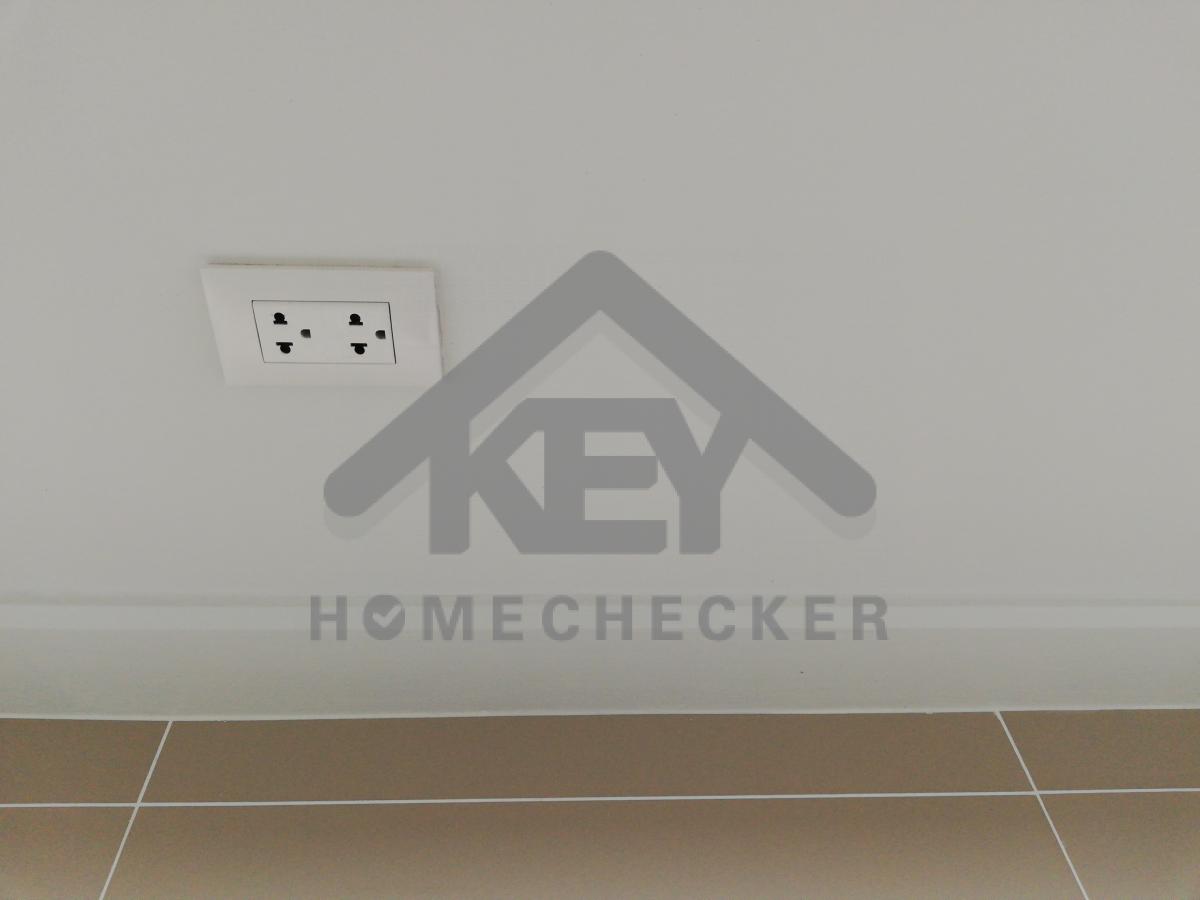

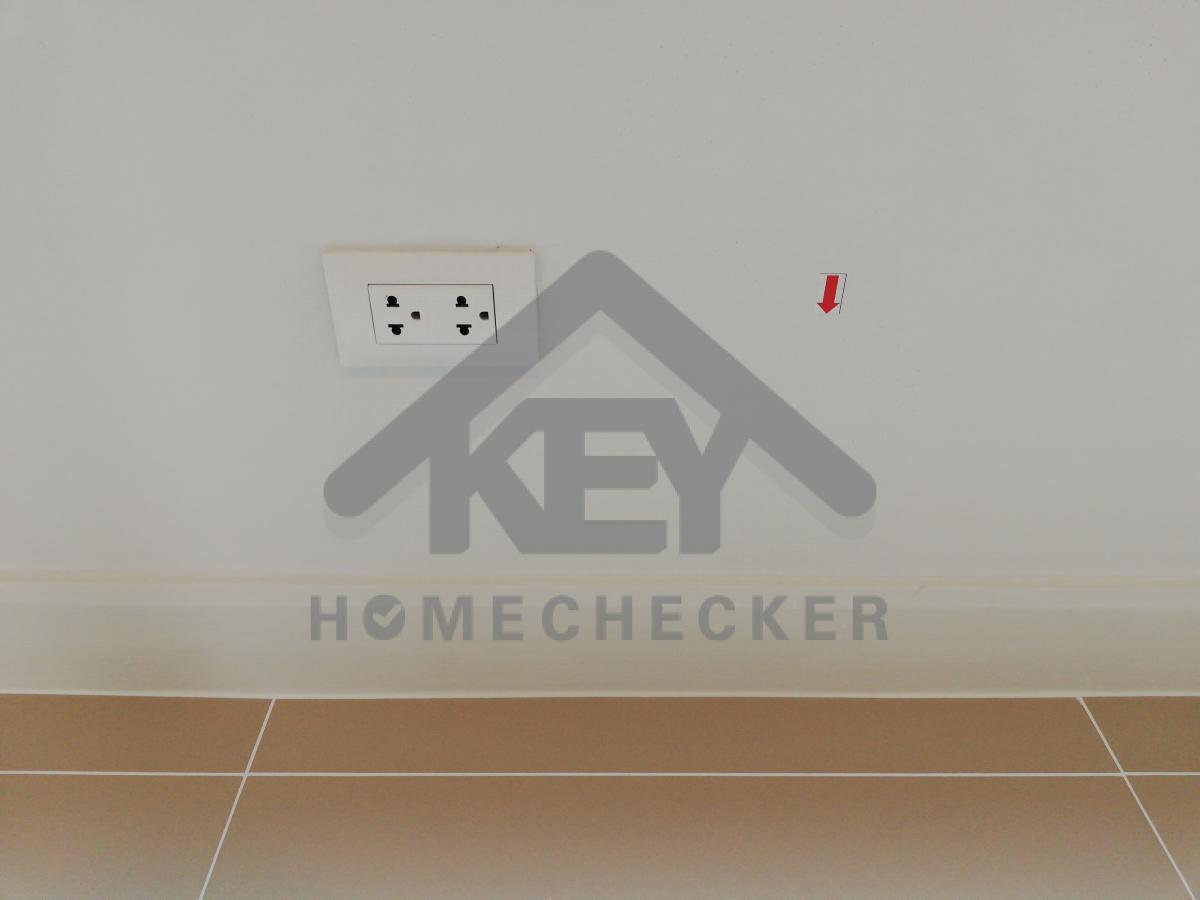

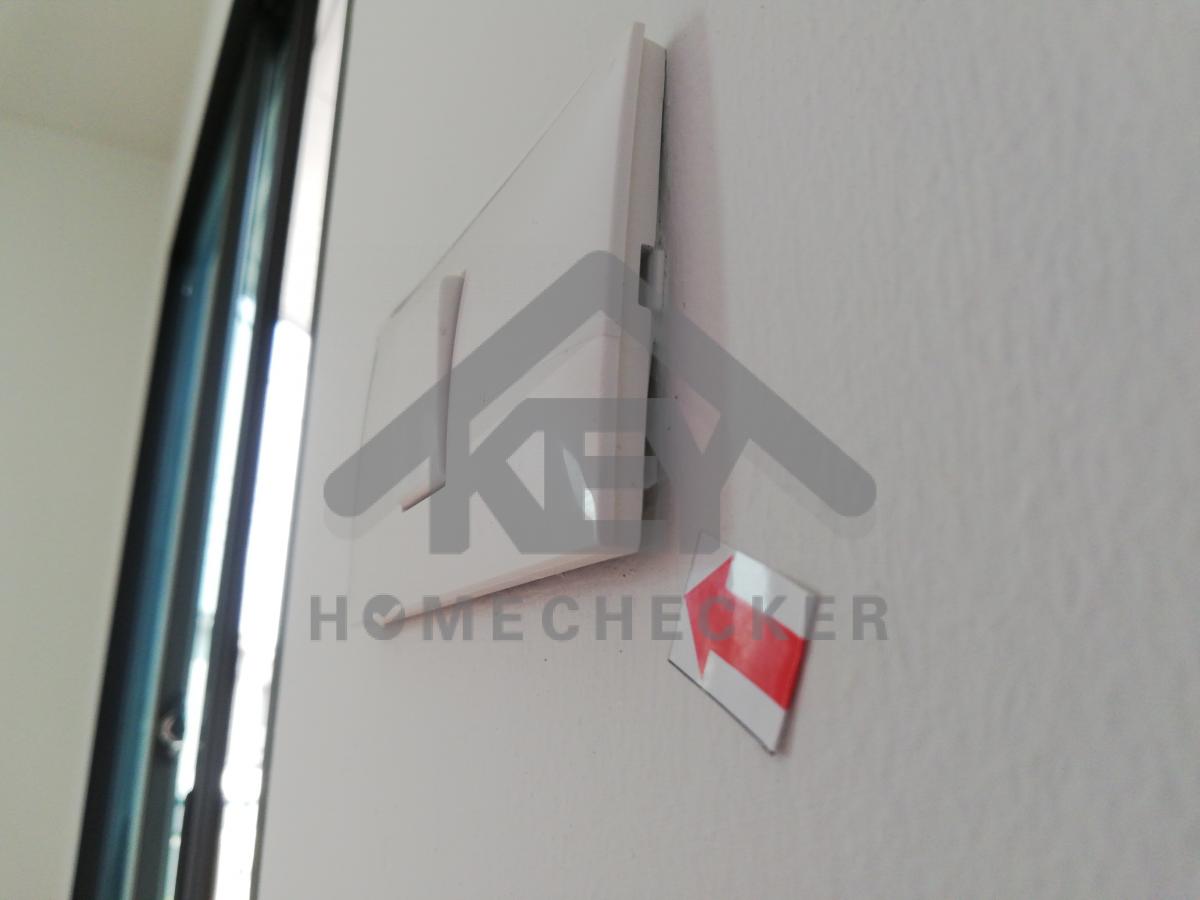

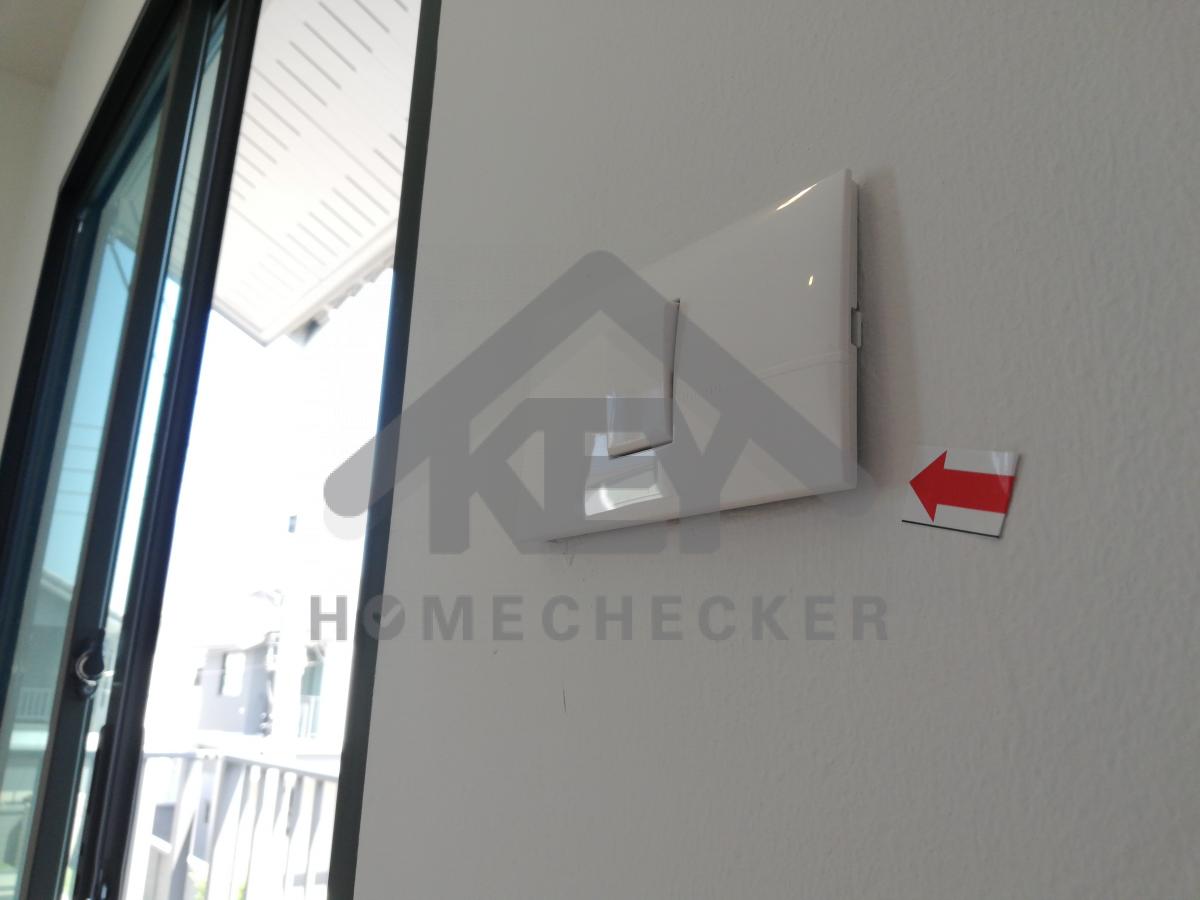

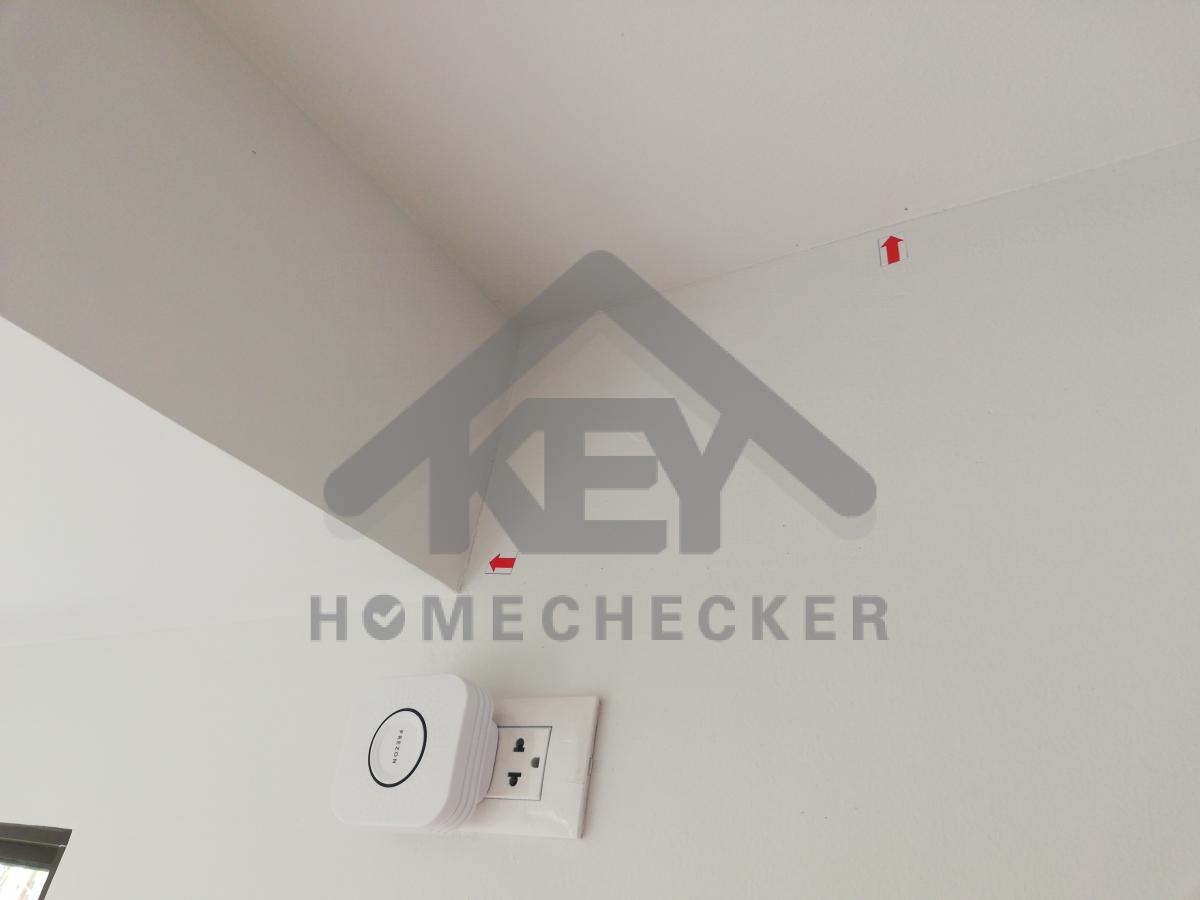

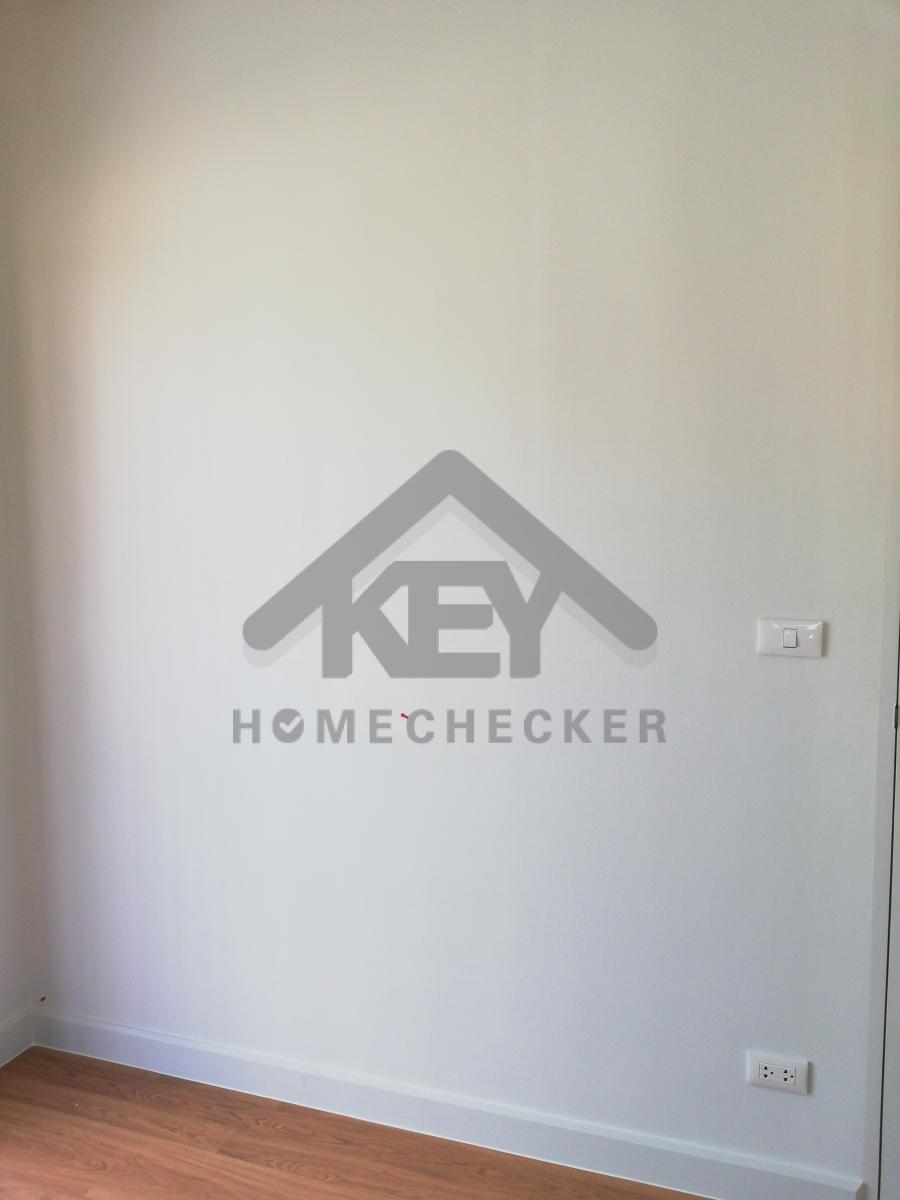

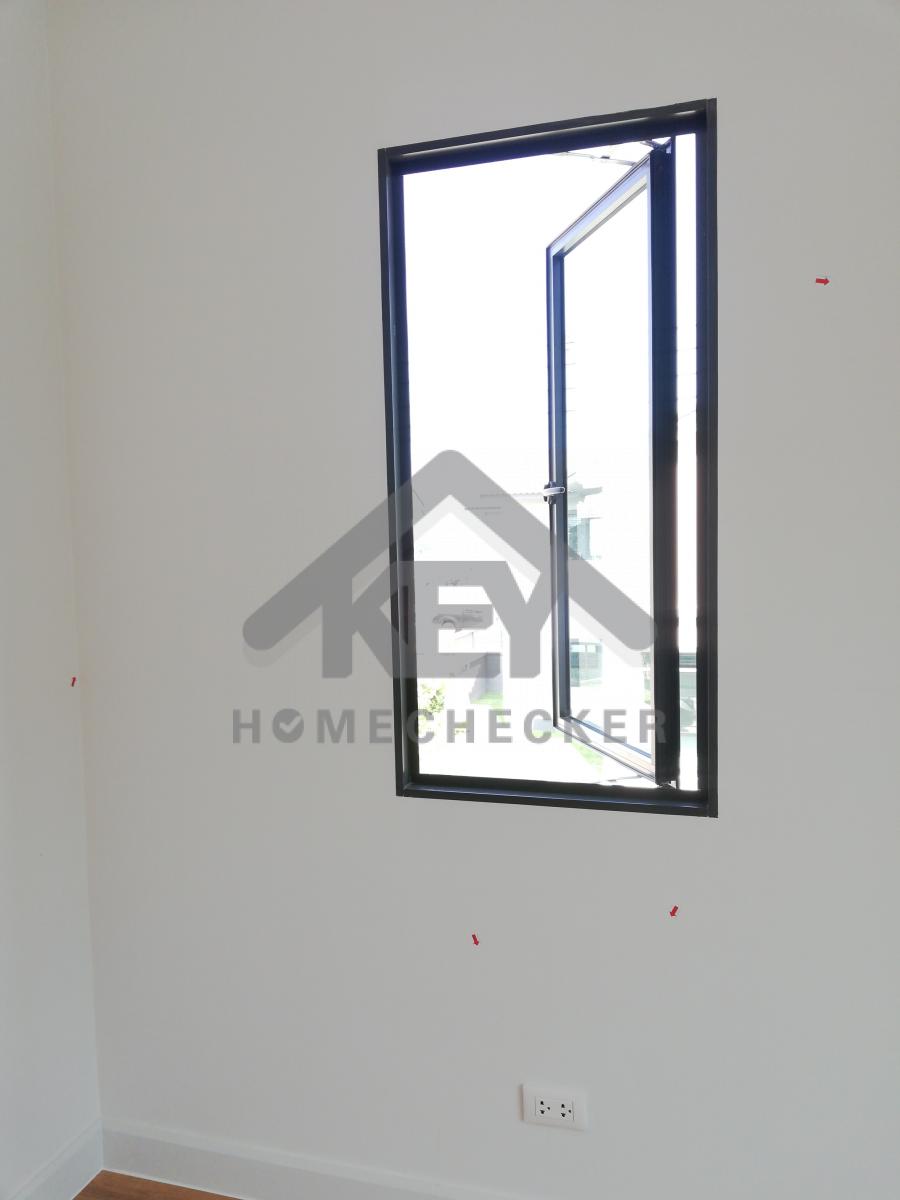

แก้ไข ติดตั้งสวิทไฟให้เรียบร้อย
แก้ไข ติดตั้งสวิทไฟให้สนิทและเรียบร้อย

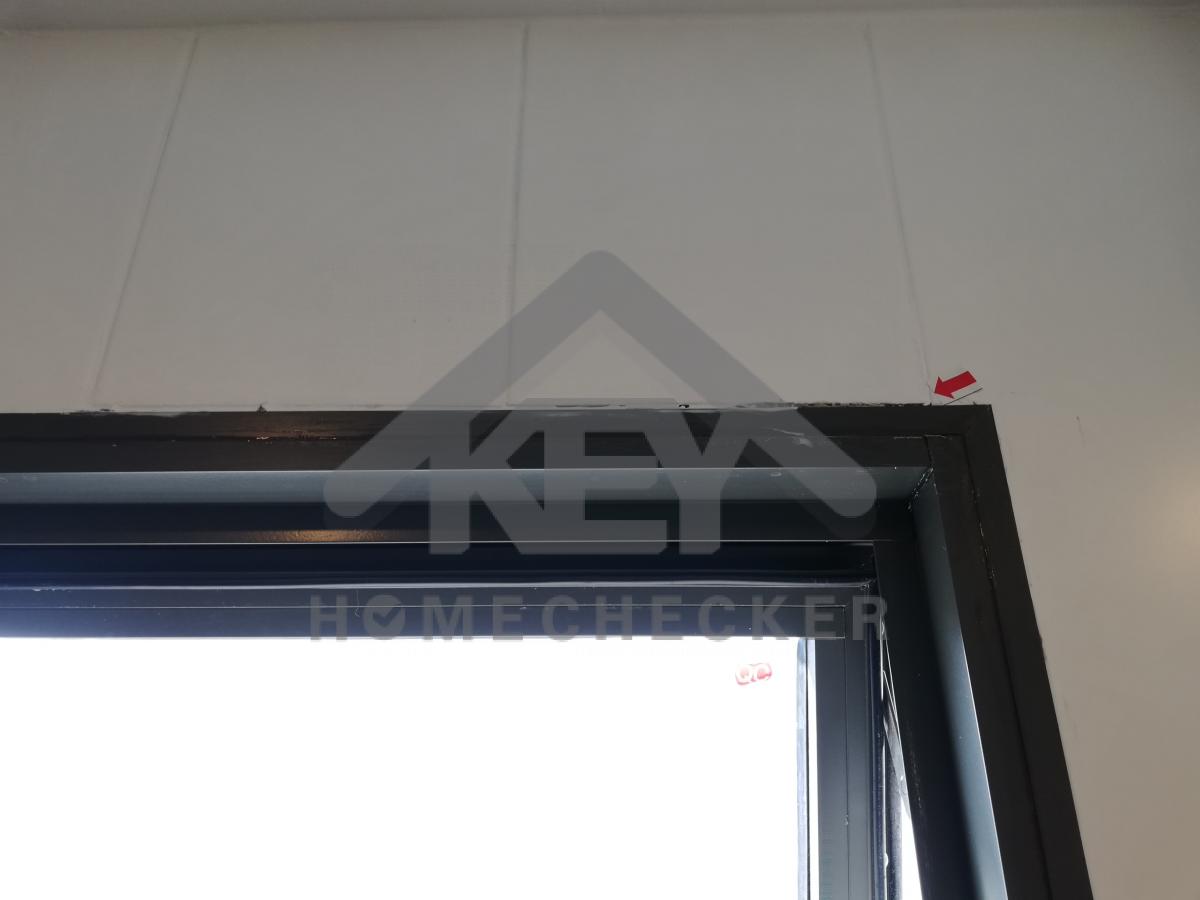

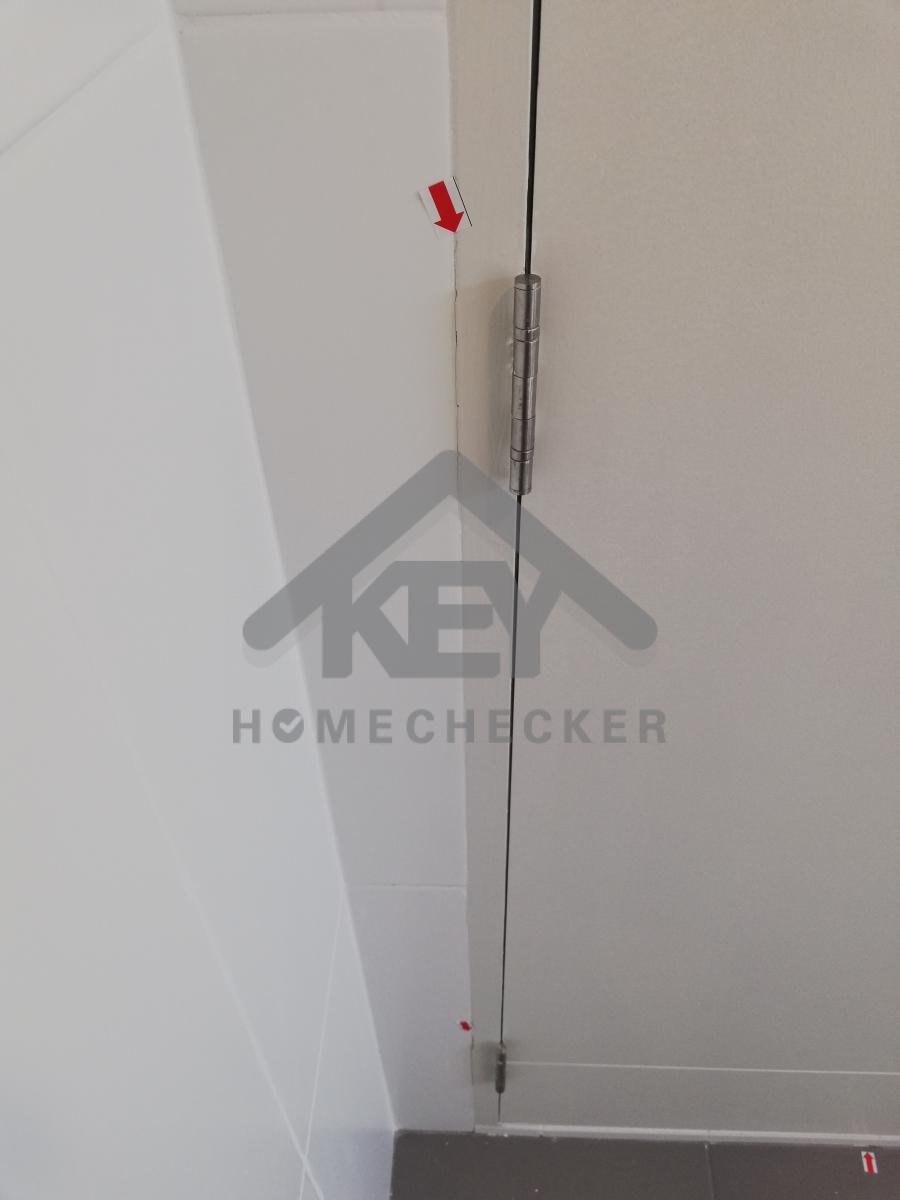

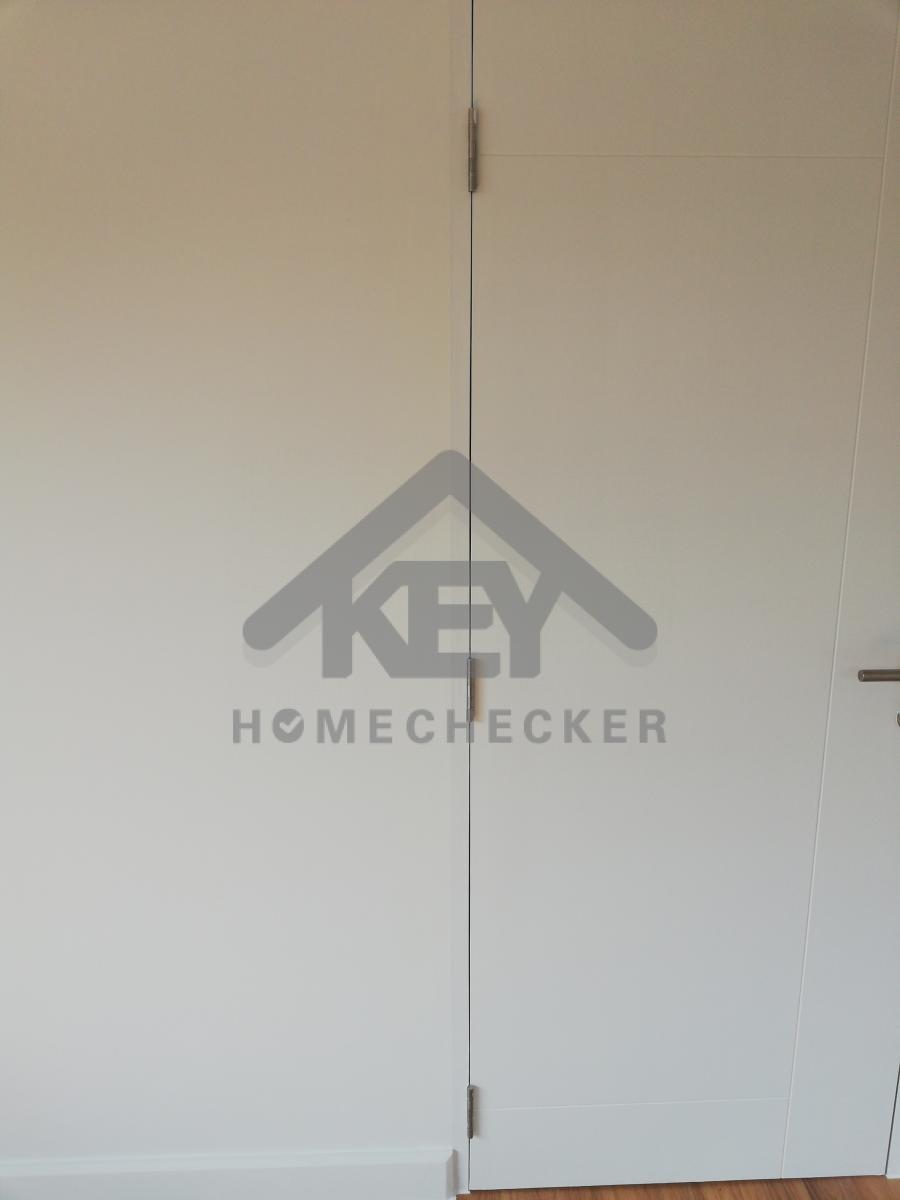

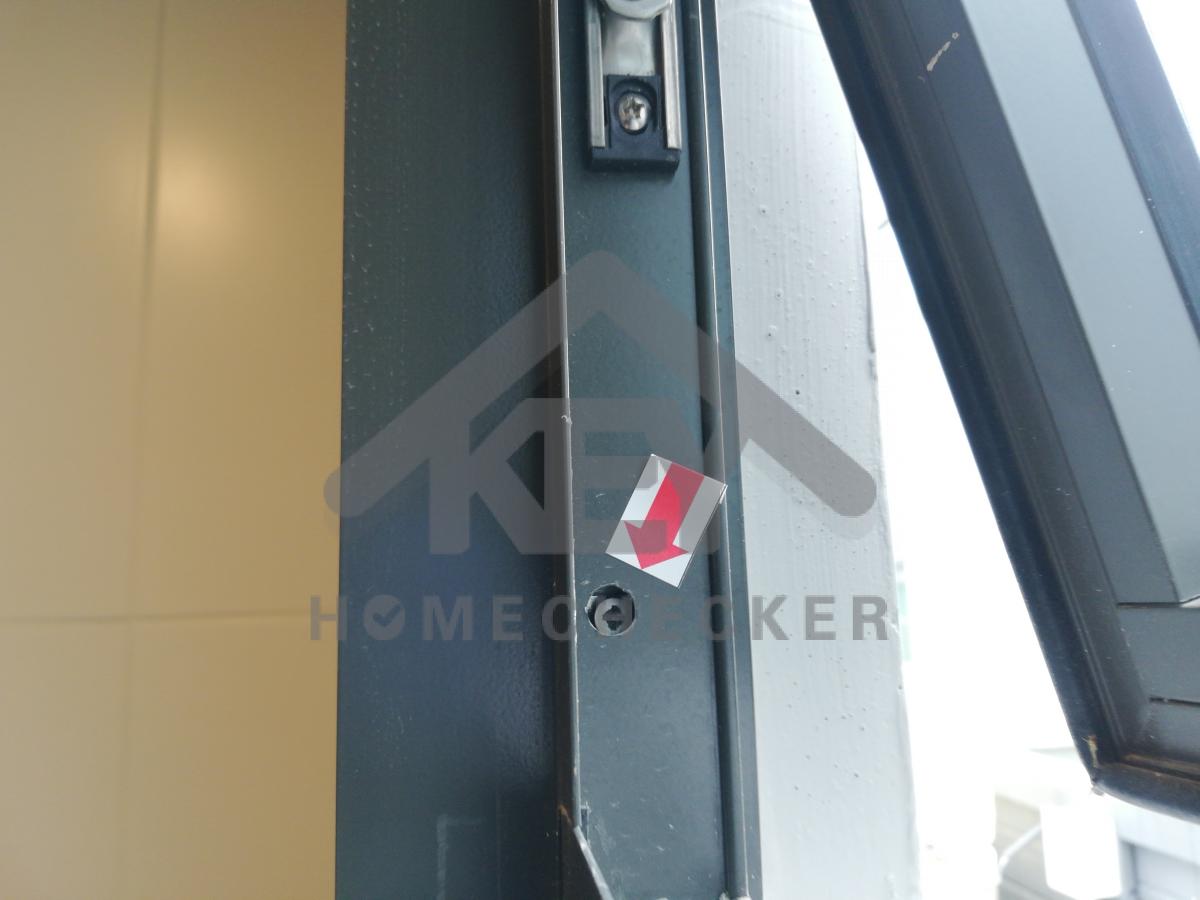

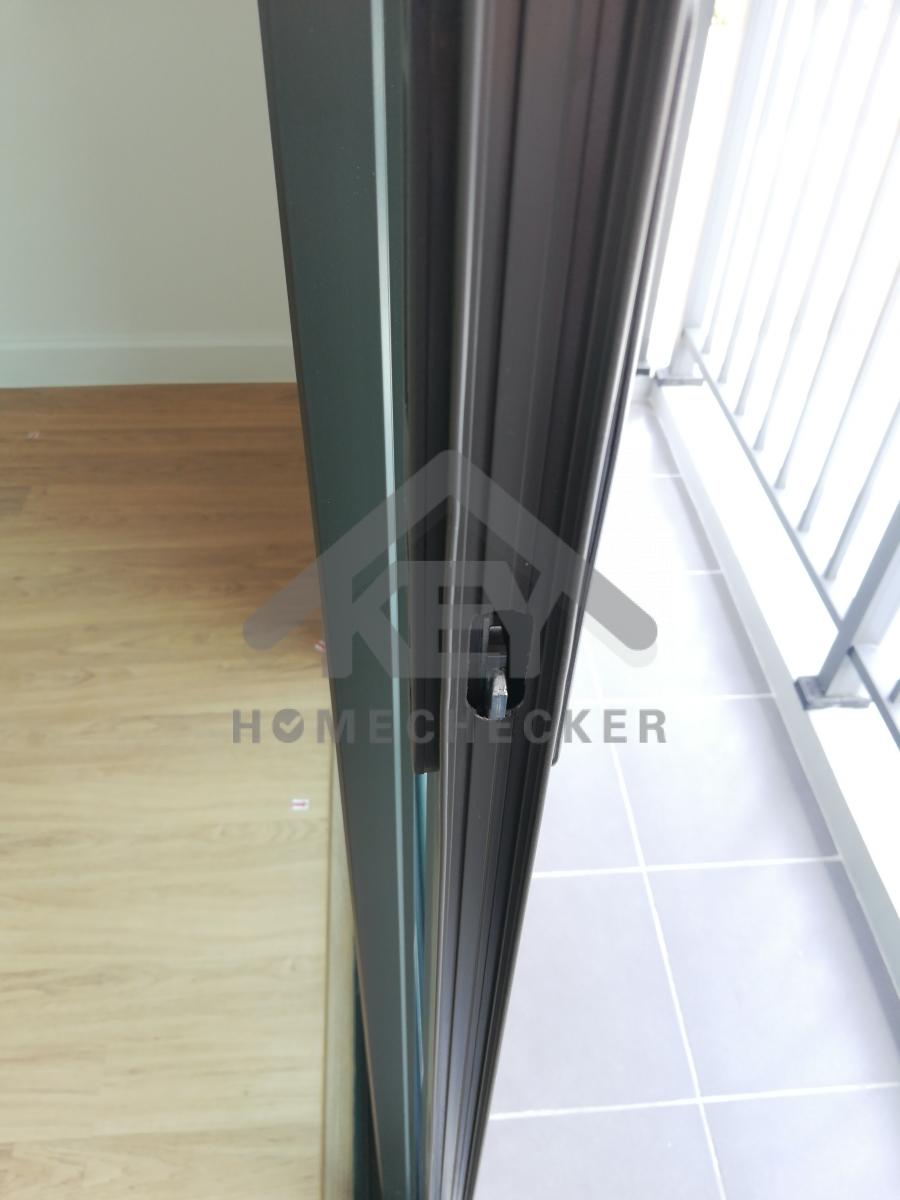

แก้ไข ขอบเฟรมบานประตูบิดงอ (ห้องนอน2)
งานเรียบร้อยดี
แก้ไข สีหลุดลอกขอบประตู (ห้องนอน2)
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบประตู (ห้องนอน2)
งานเรียบร้อยดี

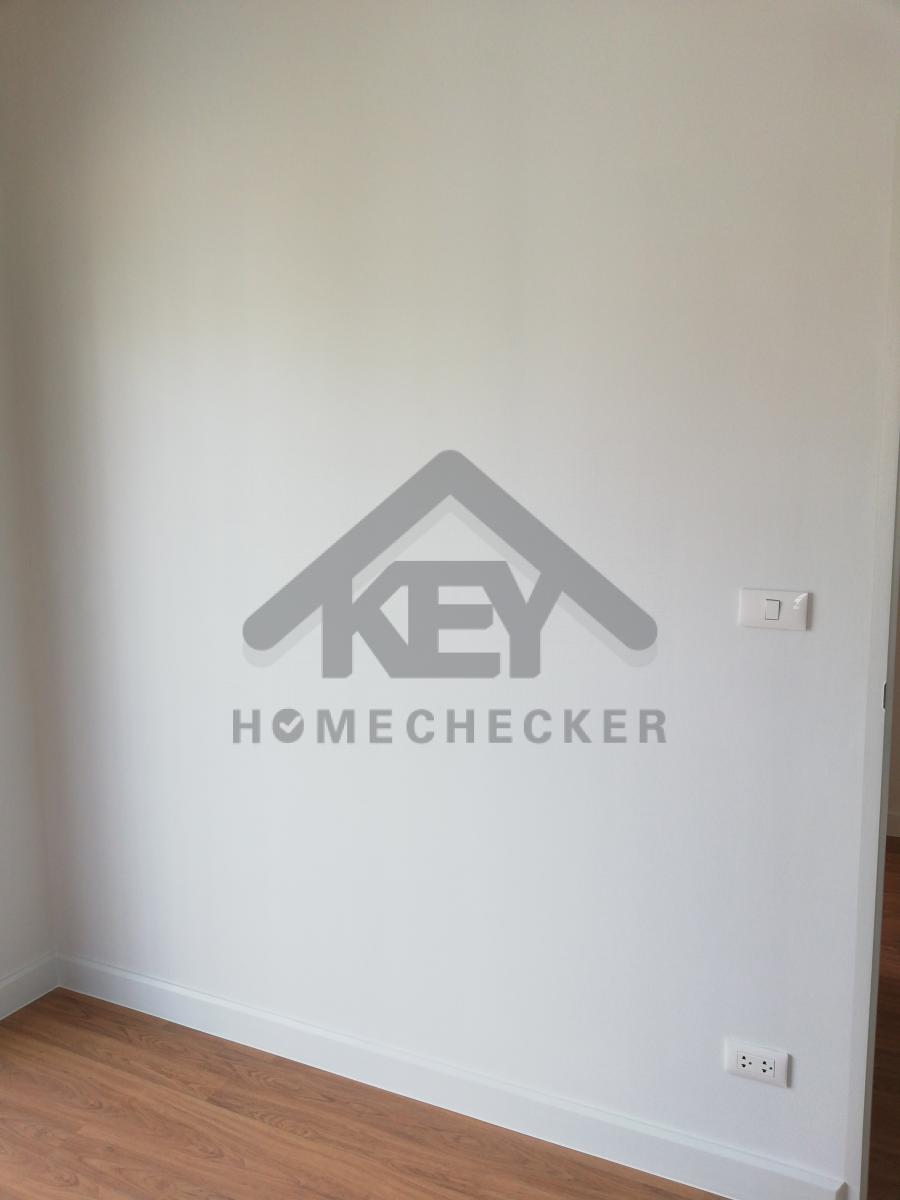

แก้ไข สีด่างเก็บสีผนังใหม่ (ห้องนอน2)
งานเรียบร้อยดี

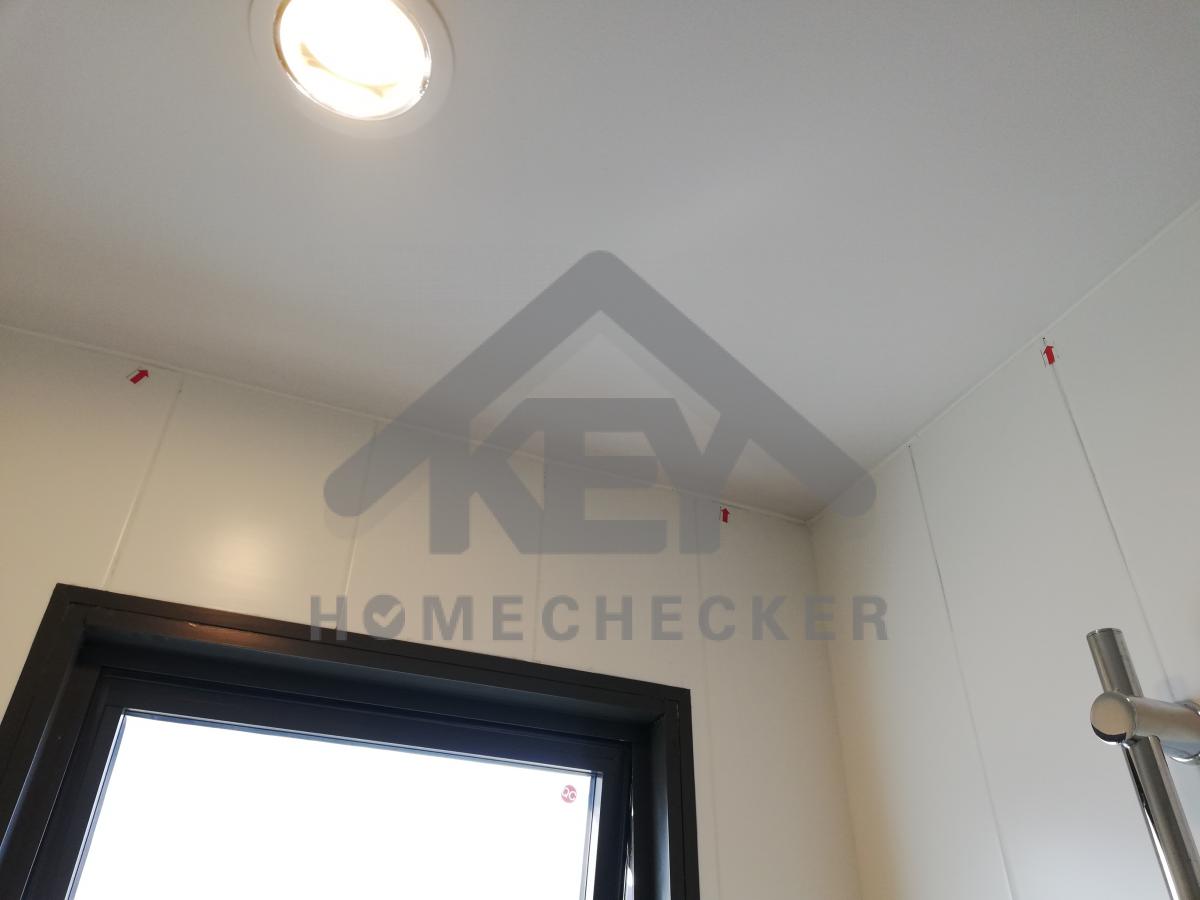

แก้ไข สีด่างเก็บสีฝ้าใหม่
งานเรียบร้อยดี

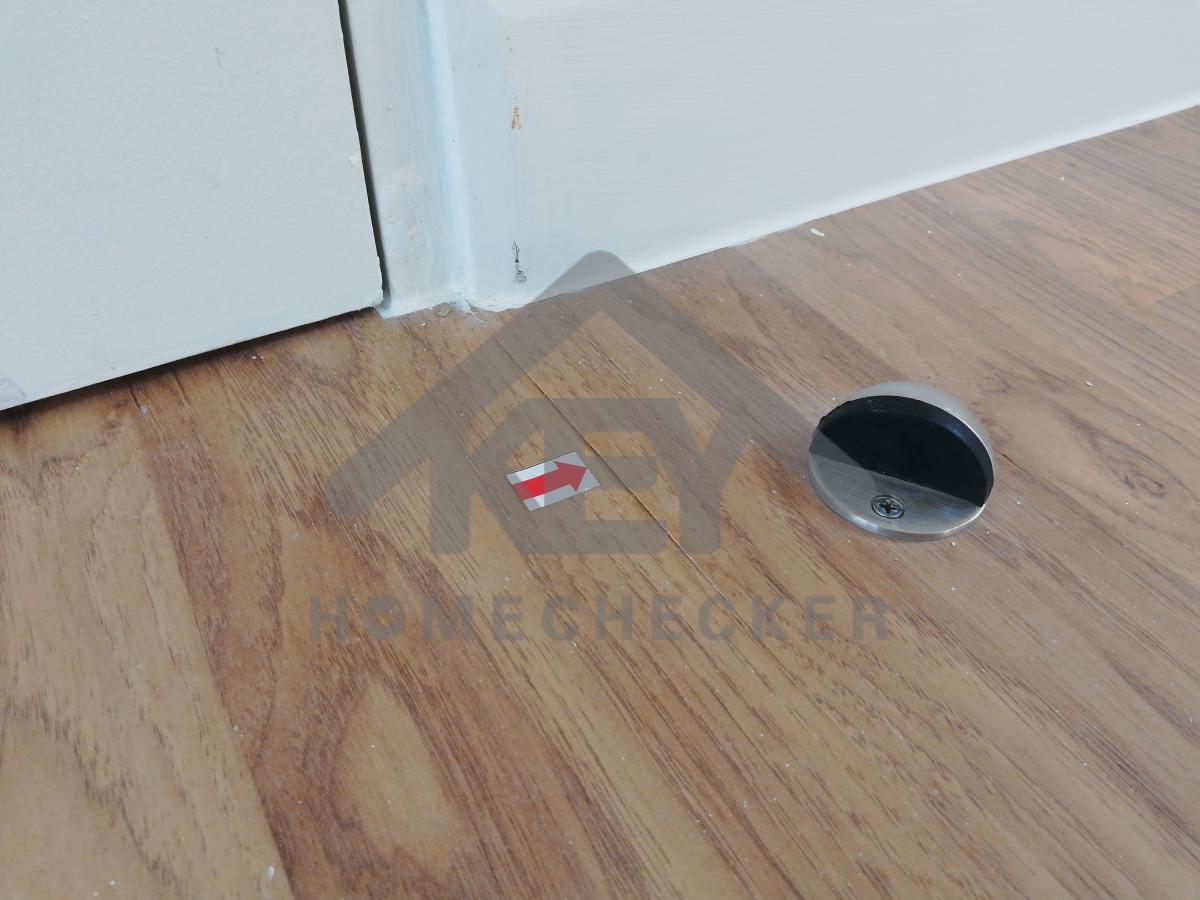

แก้ไข ปิดหัวน๊อตสกรูให้เรียบร้อย (ห้องนอน2)
แก้ไข ปิดหัวน๊อตสกรูให้เรียบร้อย (ห้องนอน2)

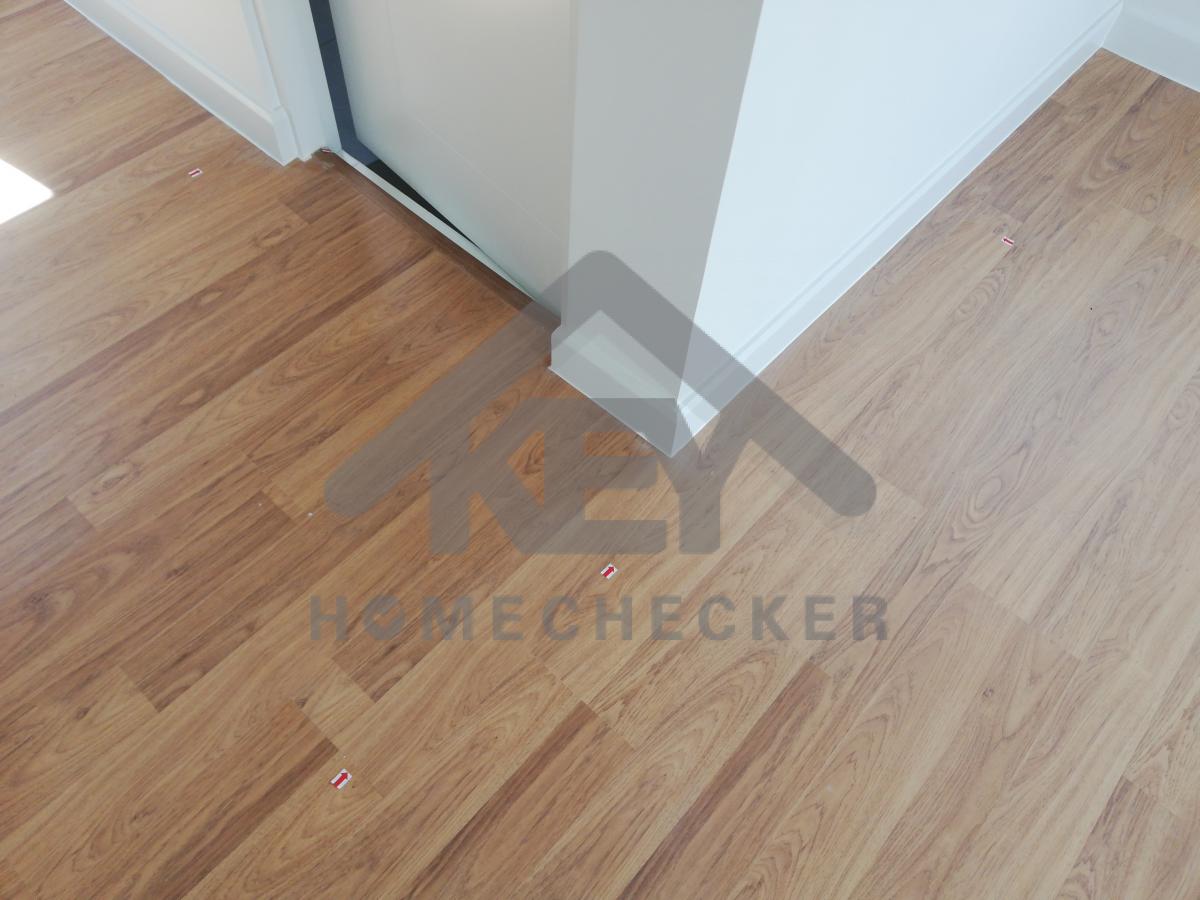

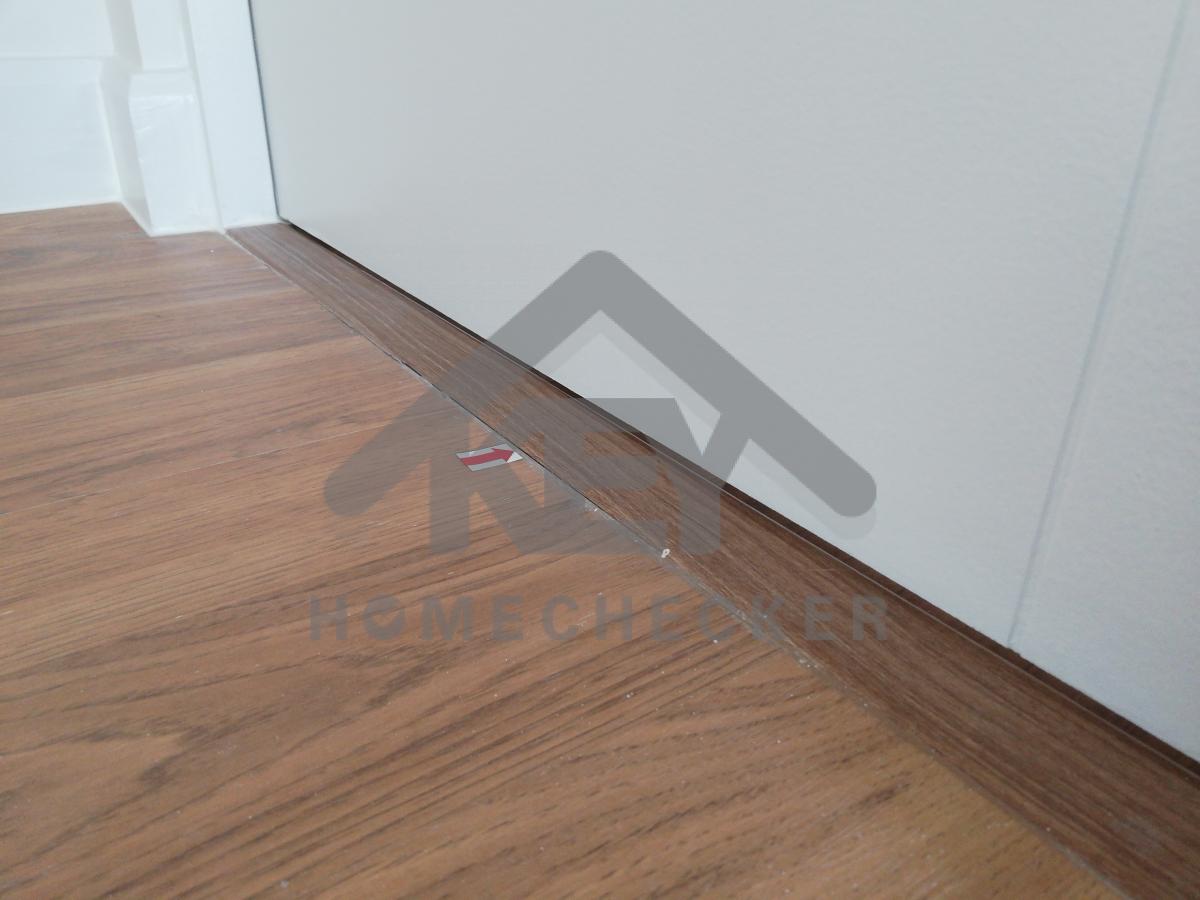

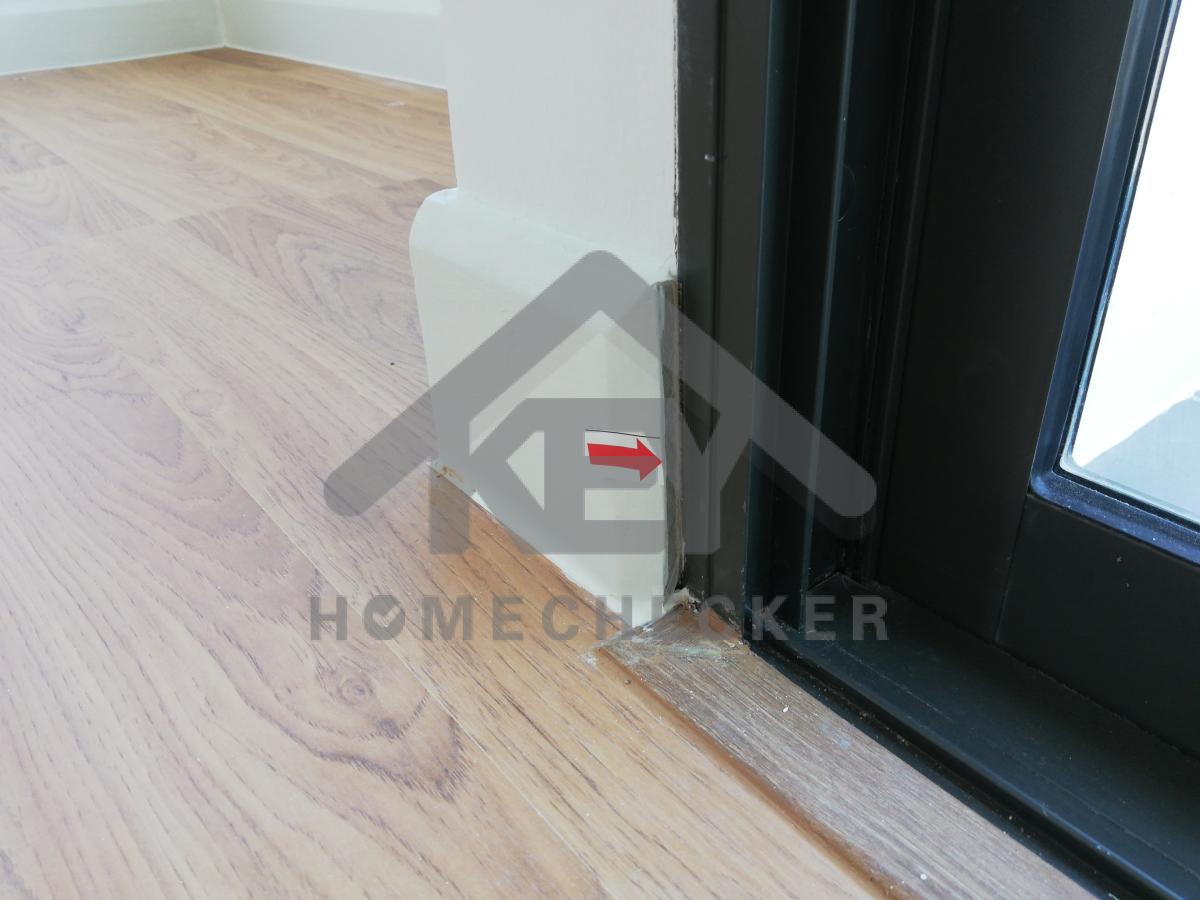

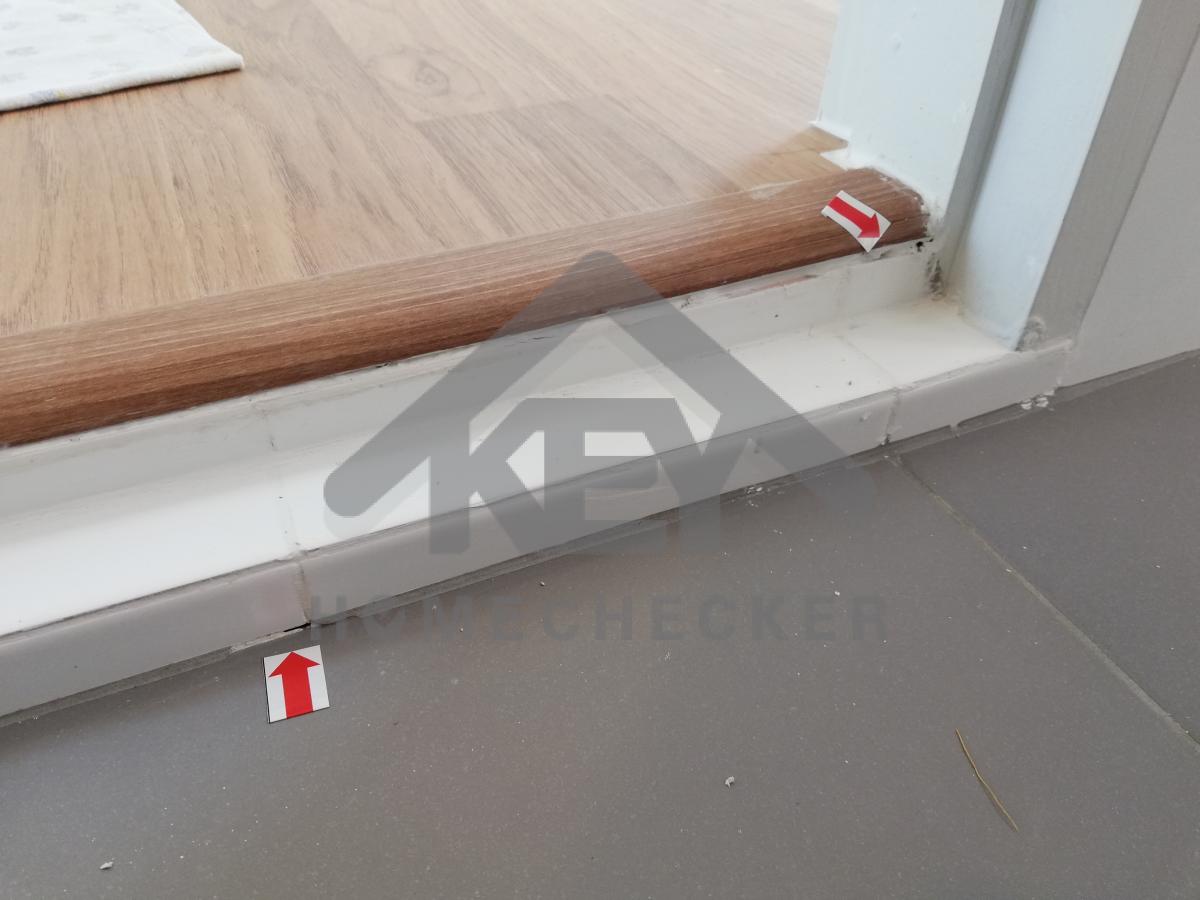

แก้ไข รอยต่อไม้พื้นให้เรียบร้อย (ห้องนอน2)
แก้ไข พื้นยวบ และไม้พื้นโก่ง และแก้ไขรอยต่อ
แก้ไข รอยต่อไม้พื้นโก่ง ไม่เรียบ ทั้งห้อง (ห้องนอน2)

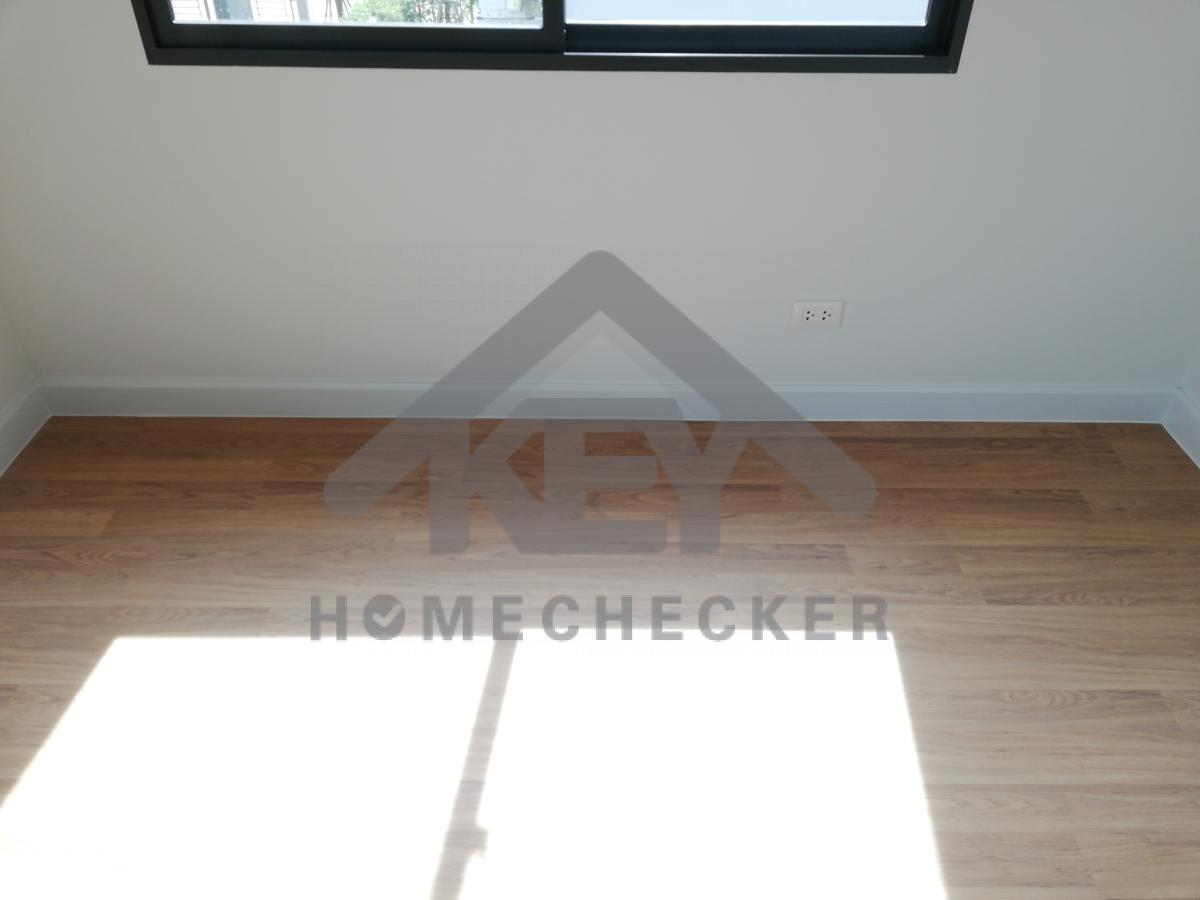

10. งานห้องนอนชั้น 2 (2)
แก้ไข เก็บงานรอยแตกร้าวเก็บสี (ห้องนอน3)
งานเรียบร้อยดี
แก้ไข สีด่างเก็บสีใหม่ (ห้องนอน3)
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนัง (ห้องนอน3)
งานเรียบร้อยดี

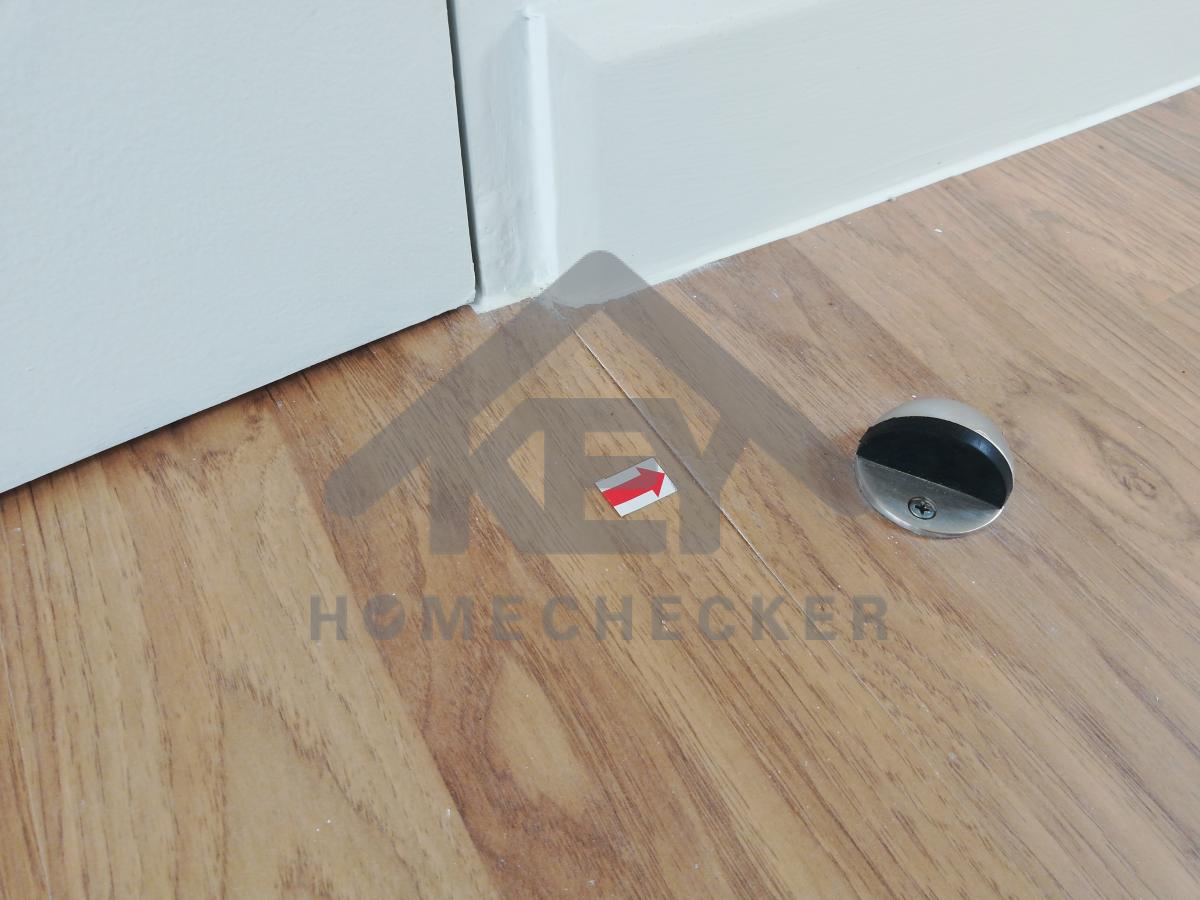

แก้ไข เก็บงานขอบบัวพื้น (ห้องนอน3)
งานเรียบร้อยดี
แก้ไข พื้นยวบ (ห้องนอน3)
แก้ไข พื้นยวบติดตั้งบัวพื้นให้แน่นหนา (ห้องนอน3)
แก้ไข พื้นยวบ (ห้องนอน3)
งานเรียบร้อยดี
แก้ไข รอยต่อไม้พื้นโก่ง ไม่เรียบ ทั้งห้อง (ห้องนอน3)

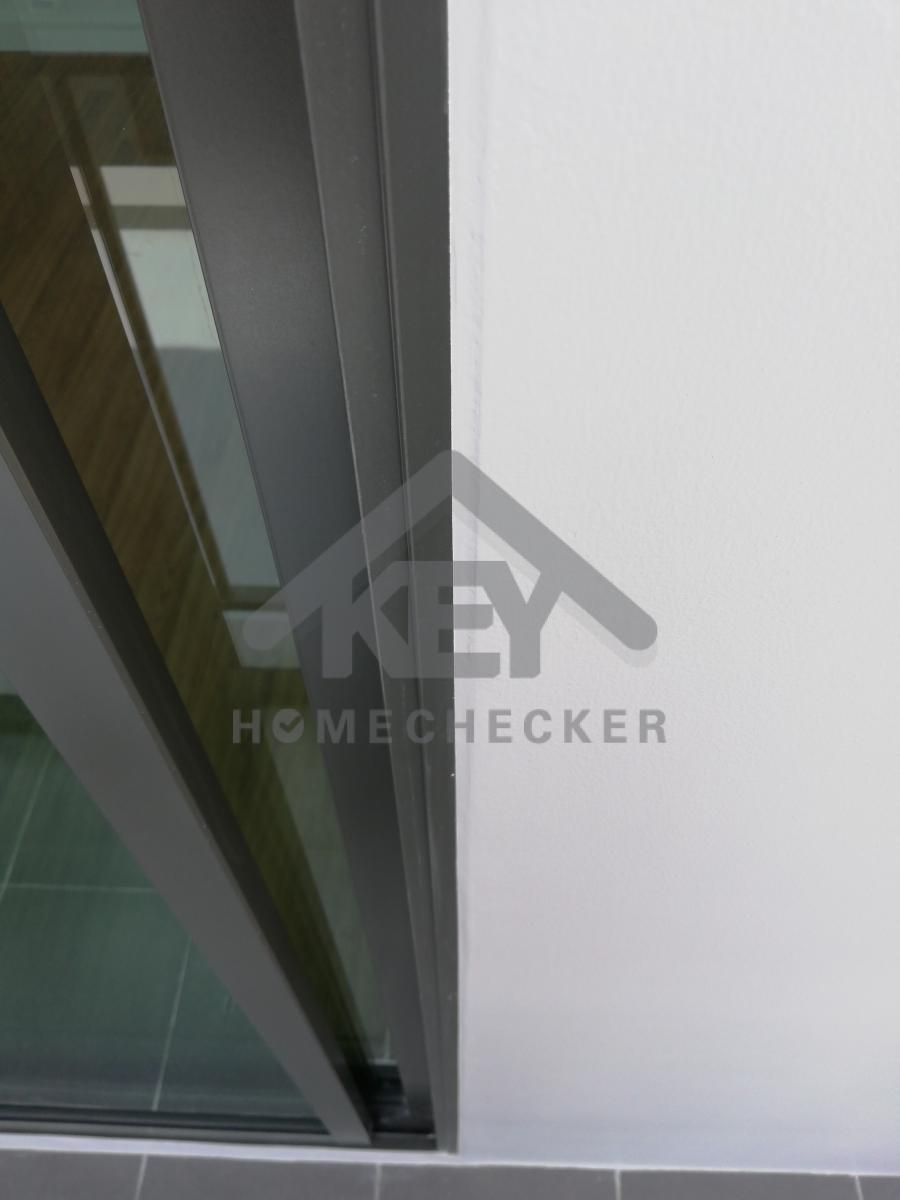

แก้ไข ทำความสะอาดคราบสีบานกระจก (ห้องนอน3)

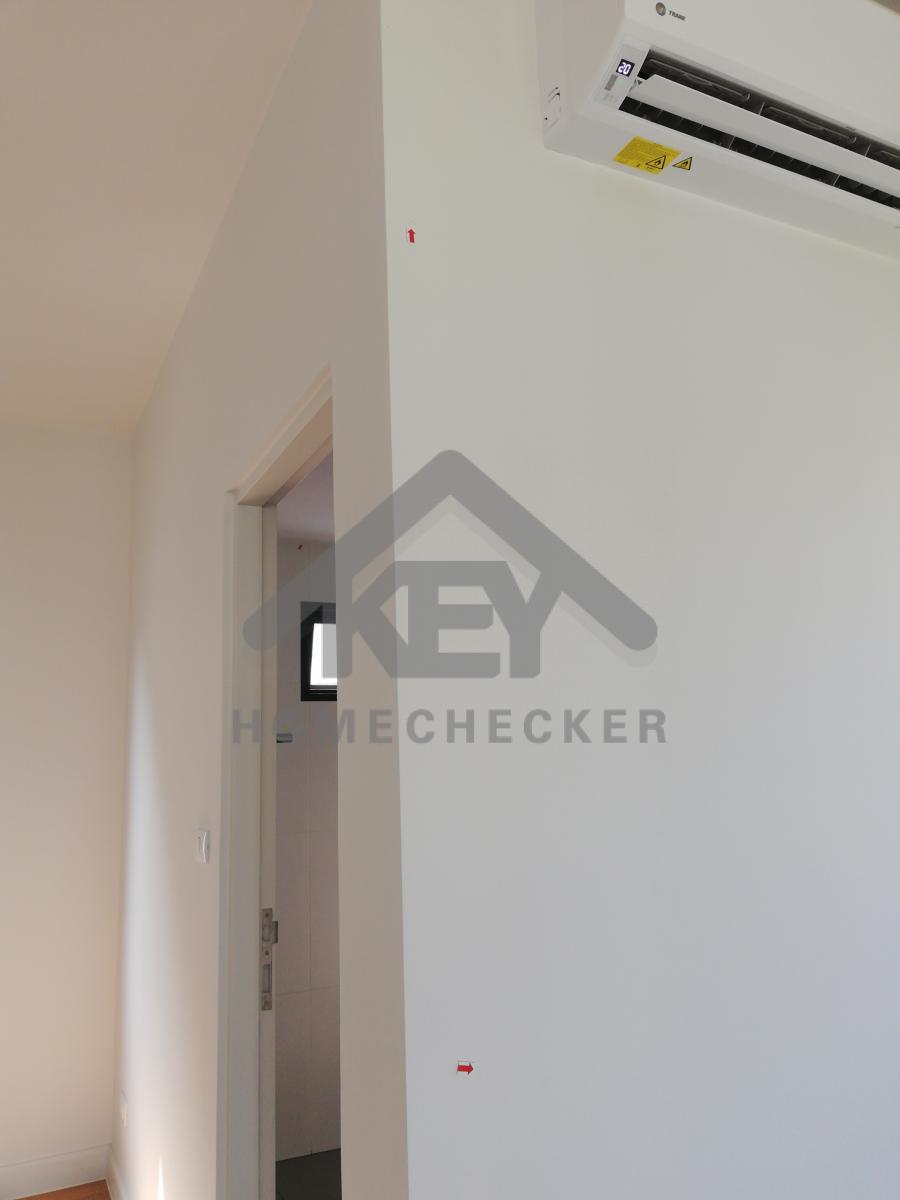

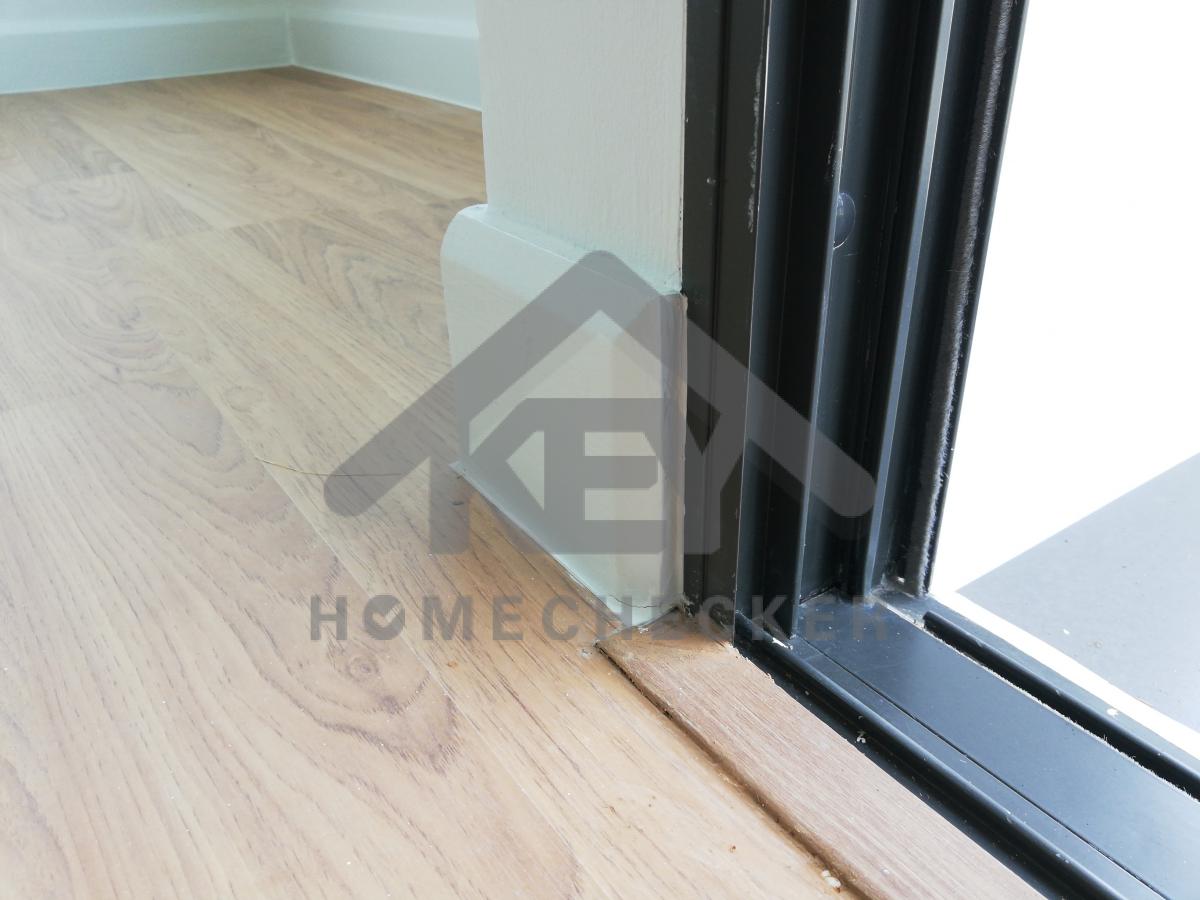

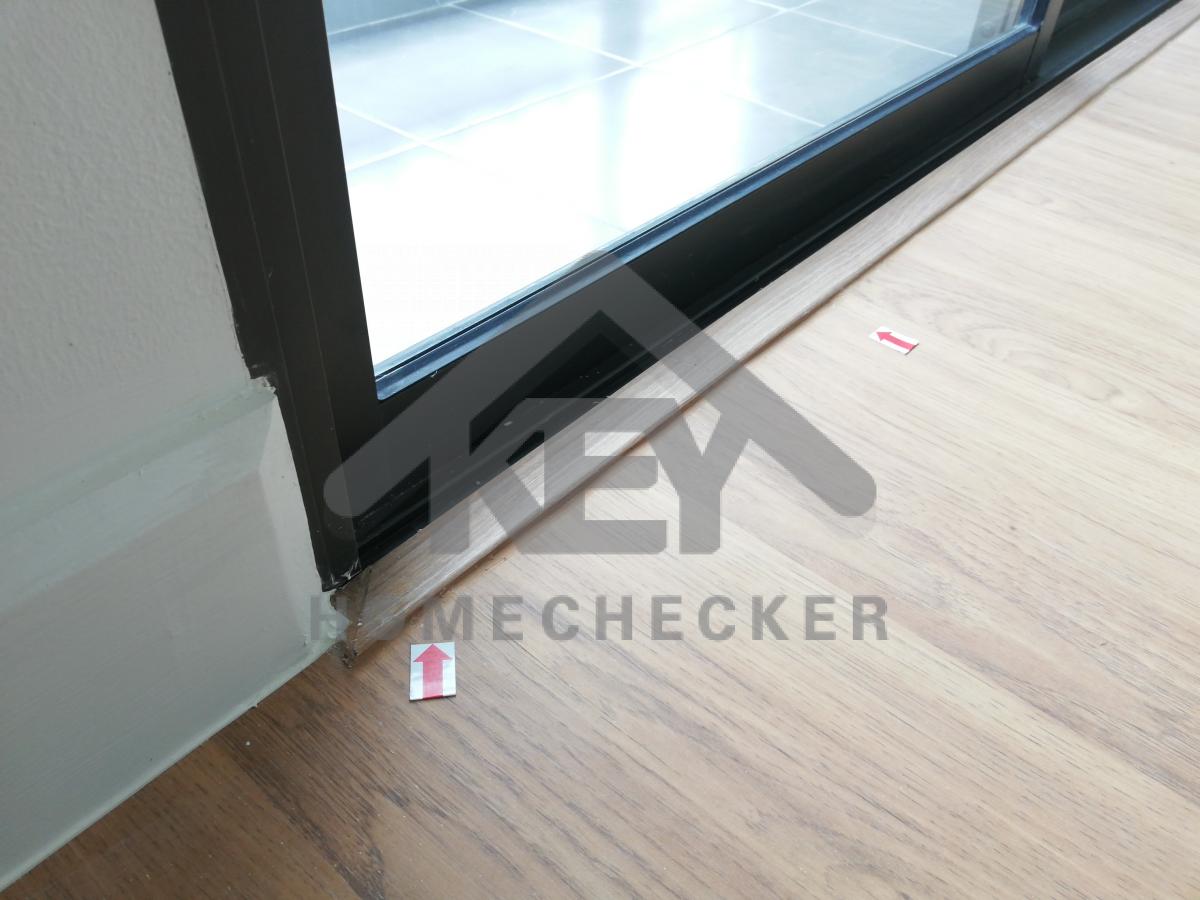

11. งานห้องนอนชั้น 2 (3)

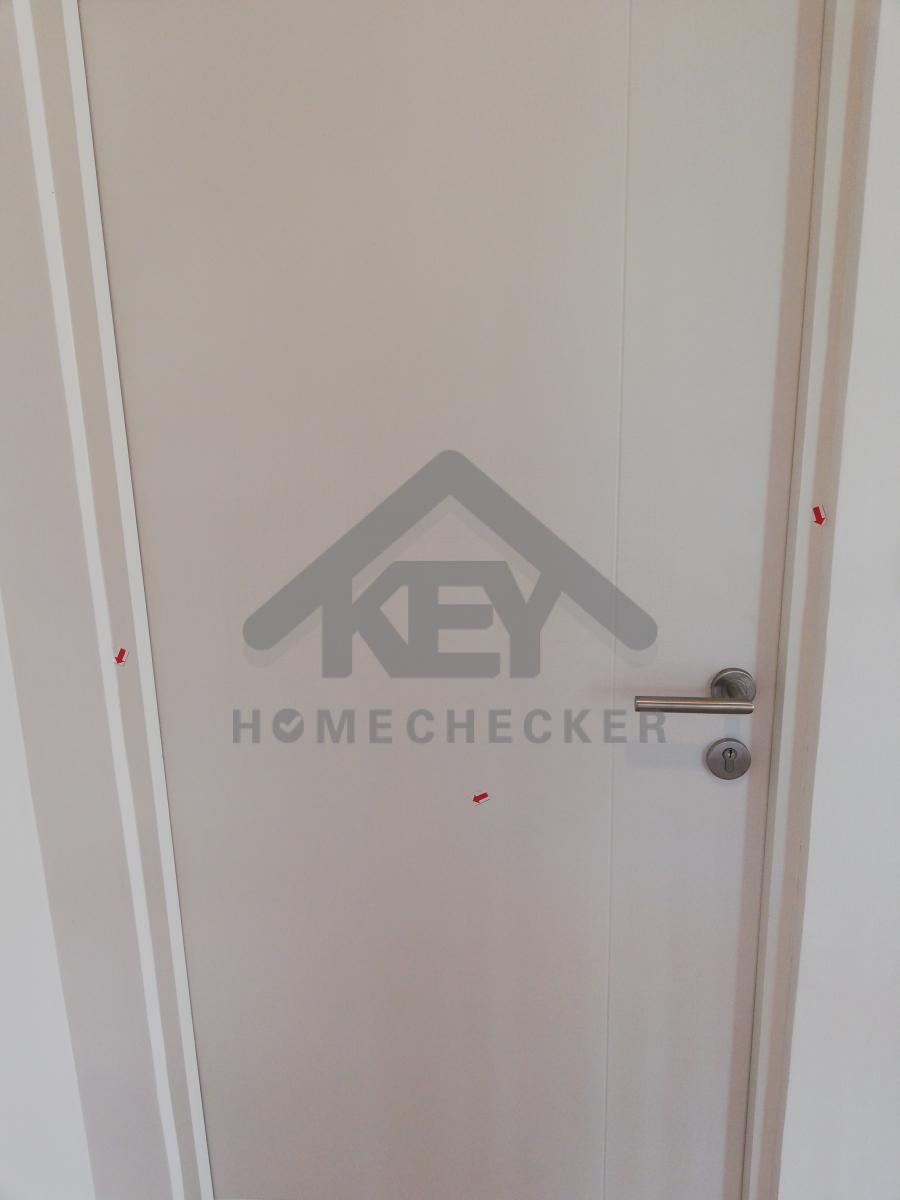

แก้ไข เก็บงานรอยแตกร้าวเก็บสีประตู
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบวงกบประตู
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนัง
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนัง
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนัง
งานเรียบร้อยดี
แก้ไข เก็บรอยเก็บสีผนัง
งานเรียบร้อยดี
แก้ไข เก็บสีบัวพื้น
งานเรียบร้อยดี

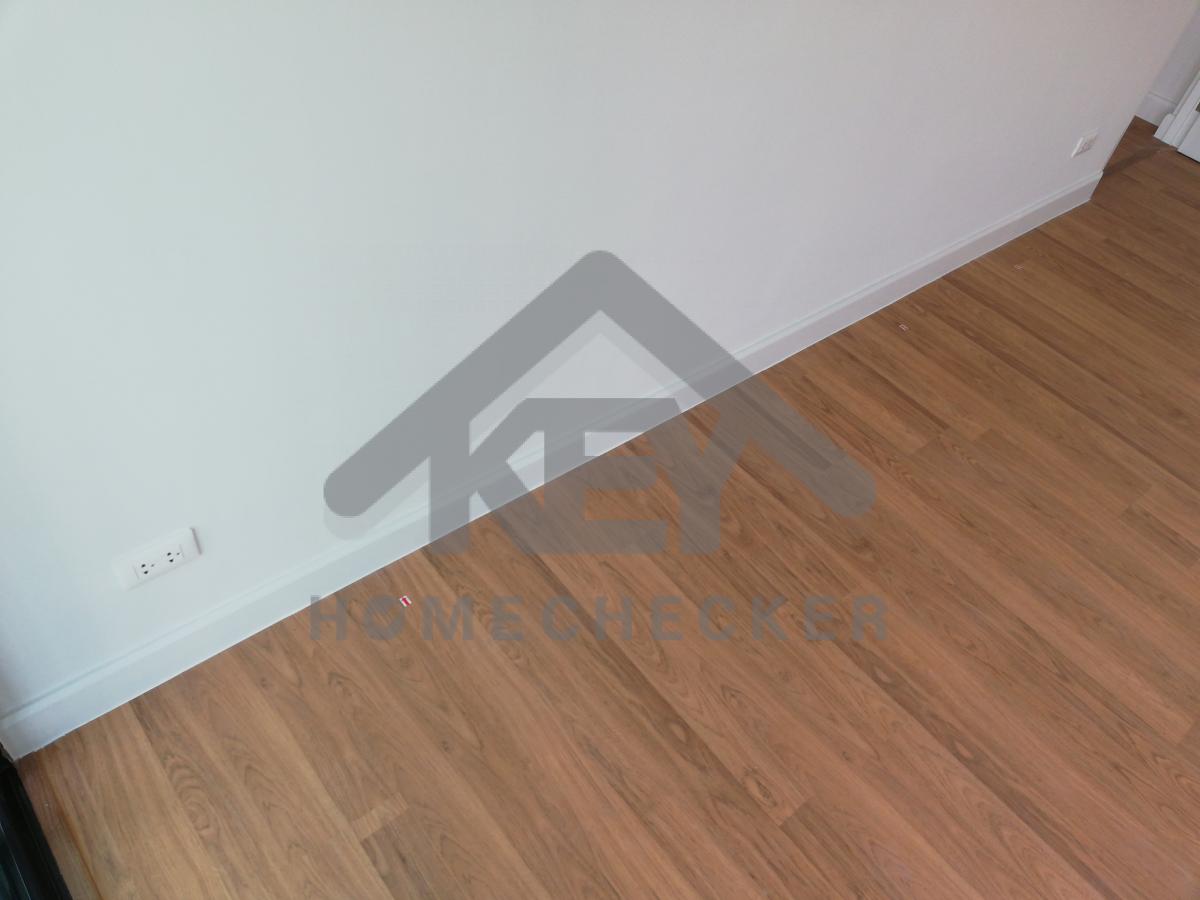

แก้ไข พื้นยวบ รอบห้อง
แก้ไข พื้นยวบ และไม้พื้นโก่ง รอบห้อง
แก้ไข พื้นยวบ รอบห้อง
แก้ไข พื้นยวบ และไม้พื้นโก่ง รอบห้อง

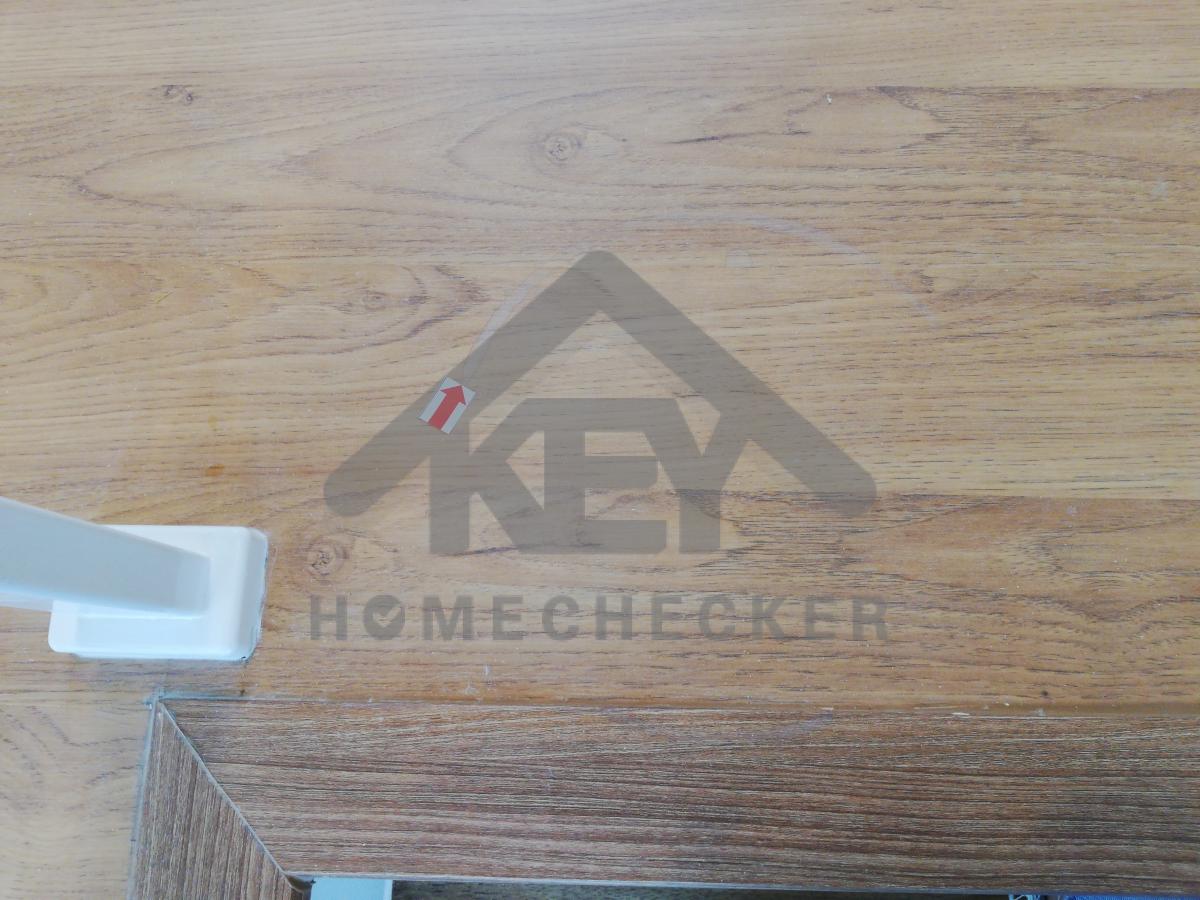

แก้ไข ไม้พื้นบวมพอง
แก้ไข ไม้พื้นบวมพอง
แก้ไข พื้นยวบ รอบห้อง
แก้ไข พื้นยวบ และไม้พื้นโก่ง รอบห้อง
แก้ไข ไม้พื้นบวมพอง
แก้ไข พื้นยวบ และไม้พื้นโก่ง รอบห้อง
แก้ไข พื้นยวบ รอบห้อง
แก้ไข พื้นยวบ และไม้พื้นโก่ง รอบห้อง

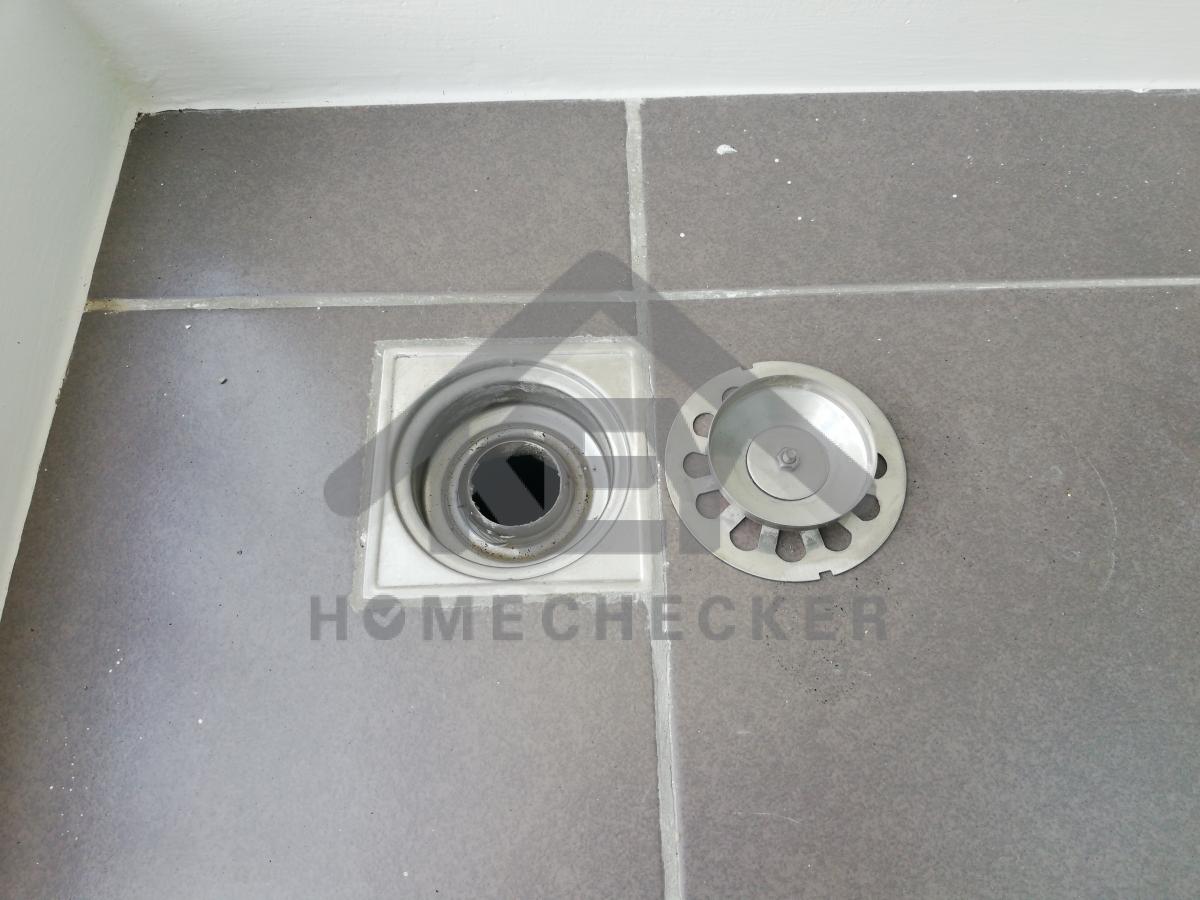

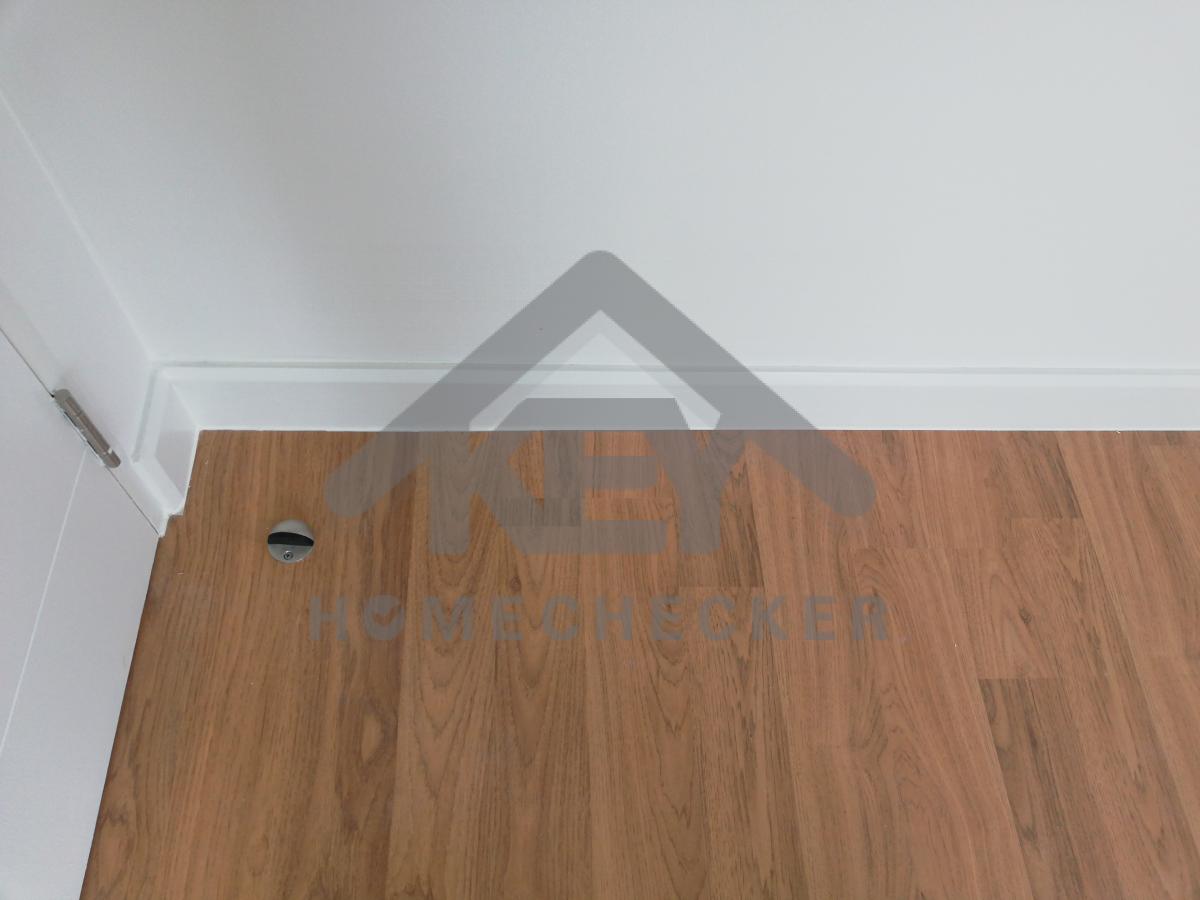

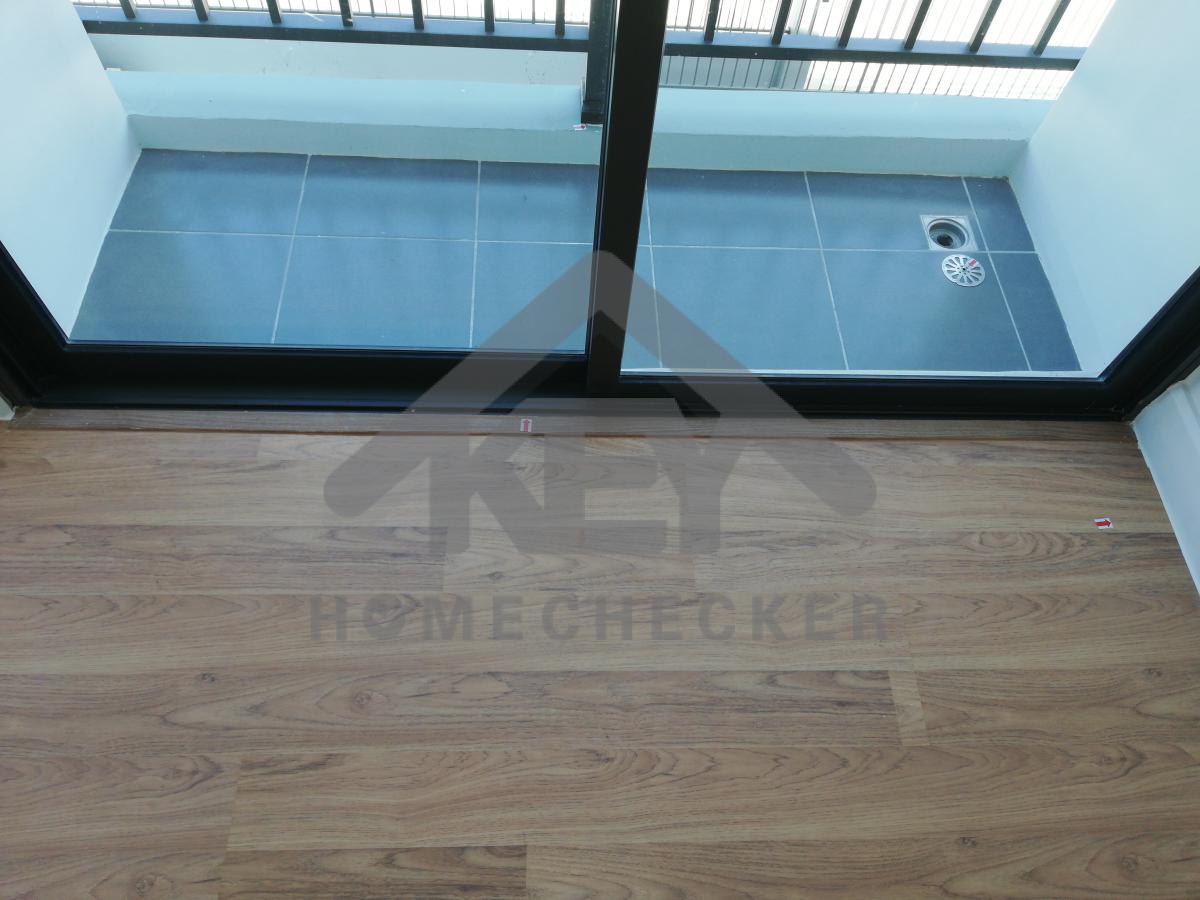

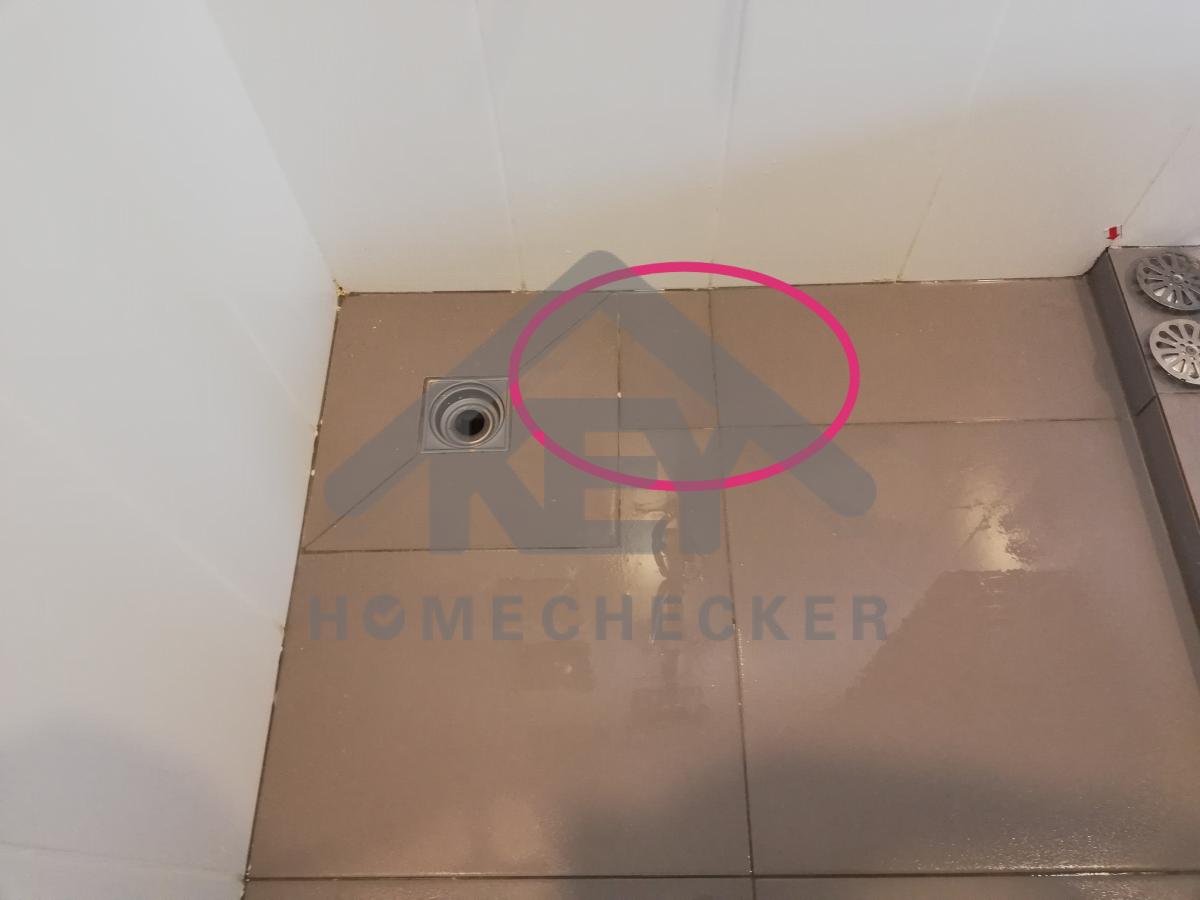

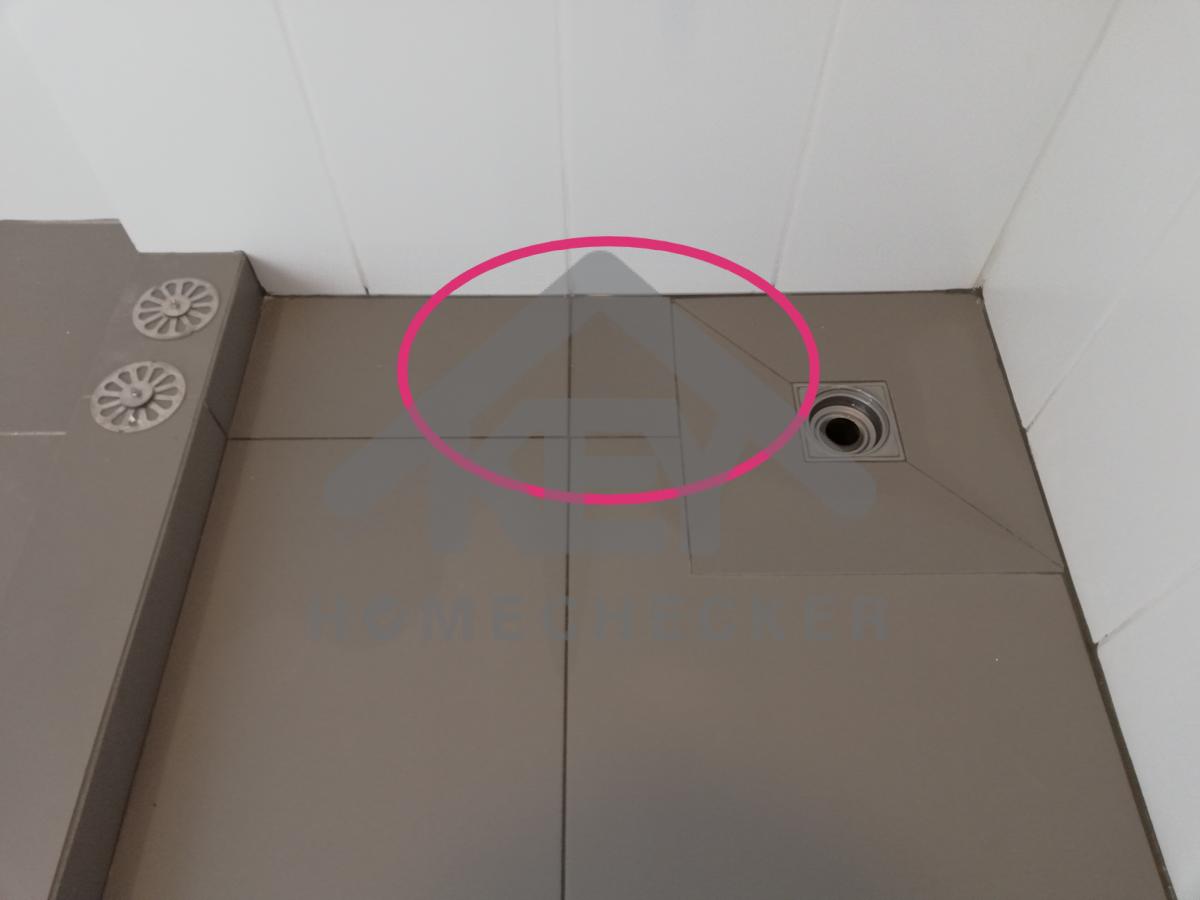

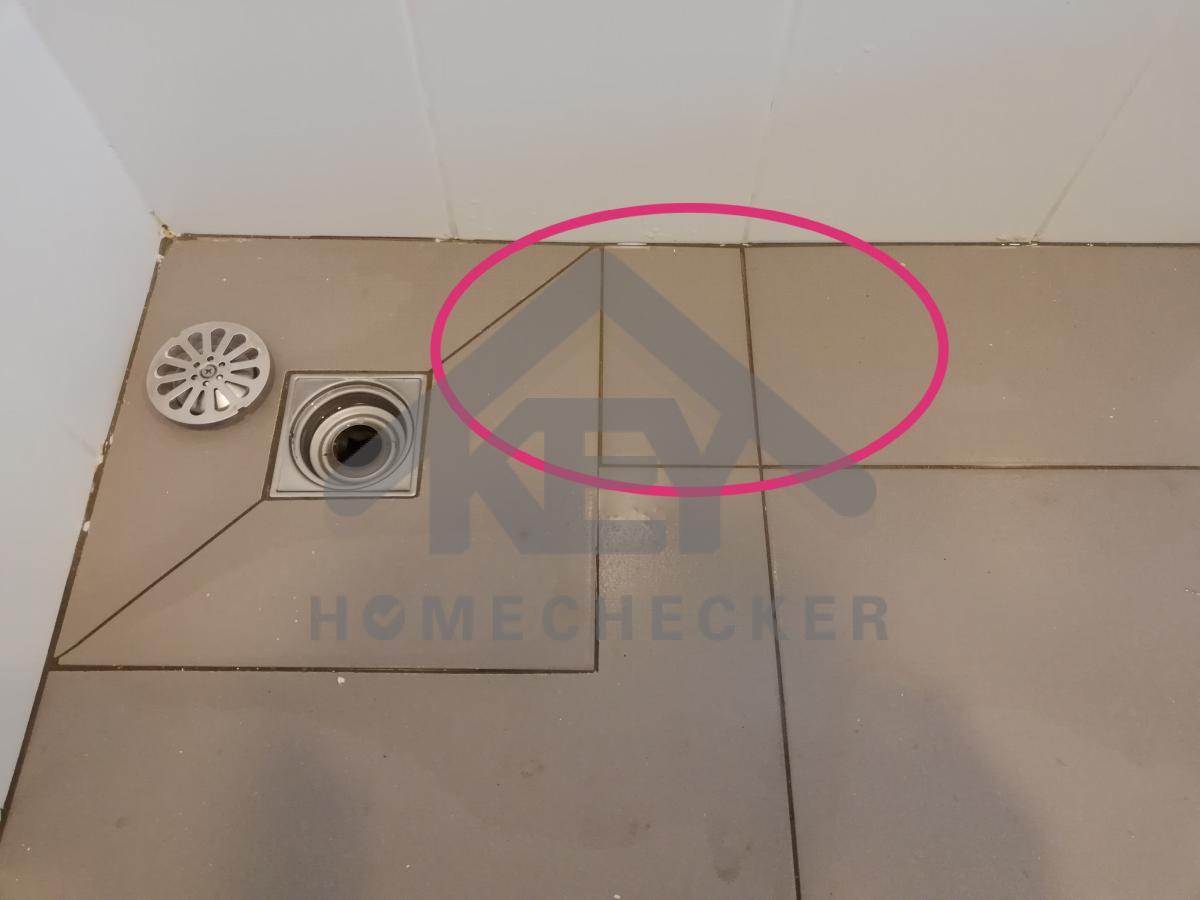

แก้ไข ใส่อุปกรณ์ฝาครอบฟลอเดรนให้เรียบร้อย
งานเรียบร้อยดี
แก้ไขเก็บสี
งานเรียบร้อยดี
แก้ไข เก็บสี
งานเรียบร้อยดี
แก้ไข ขอบเฟรมประตูบิดงอ
แก้ไข รอยต่อไม้พื้นโก่ง ไม่เรียบ ทั้งห้อง

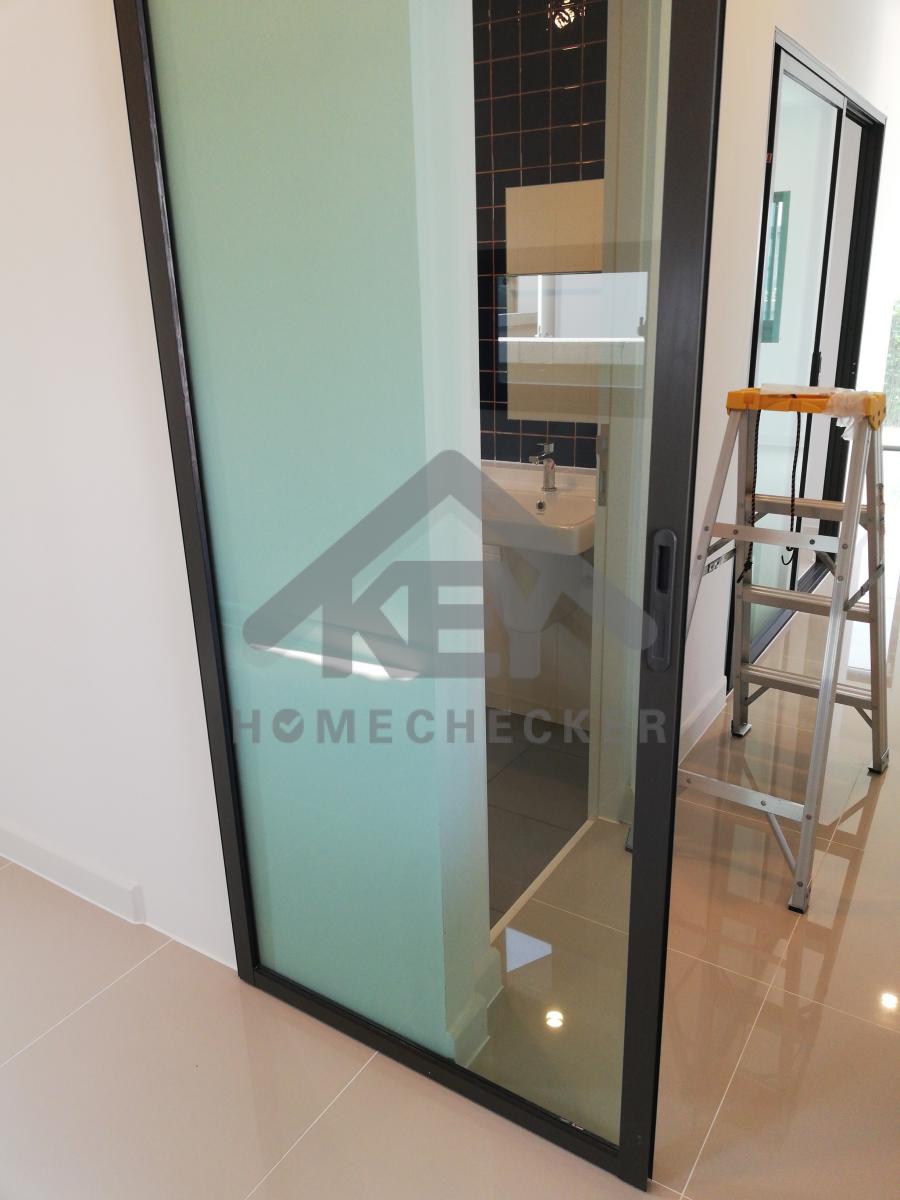

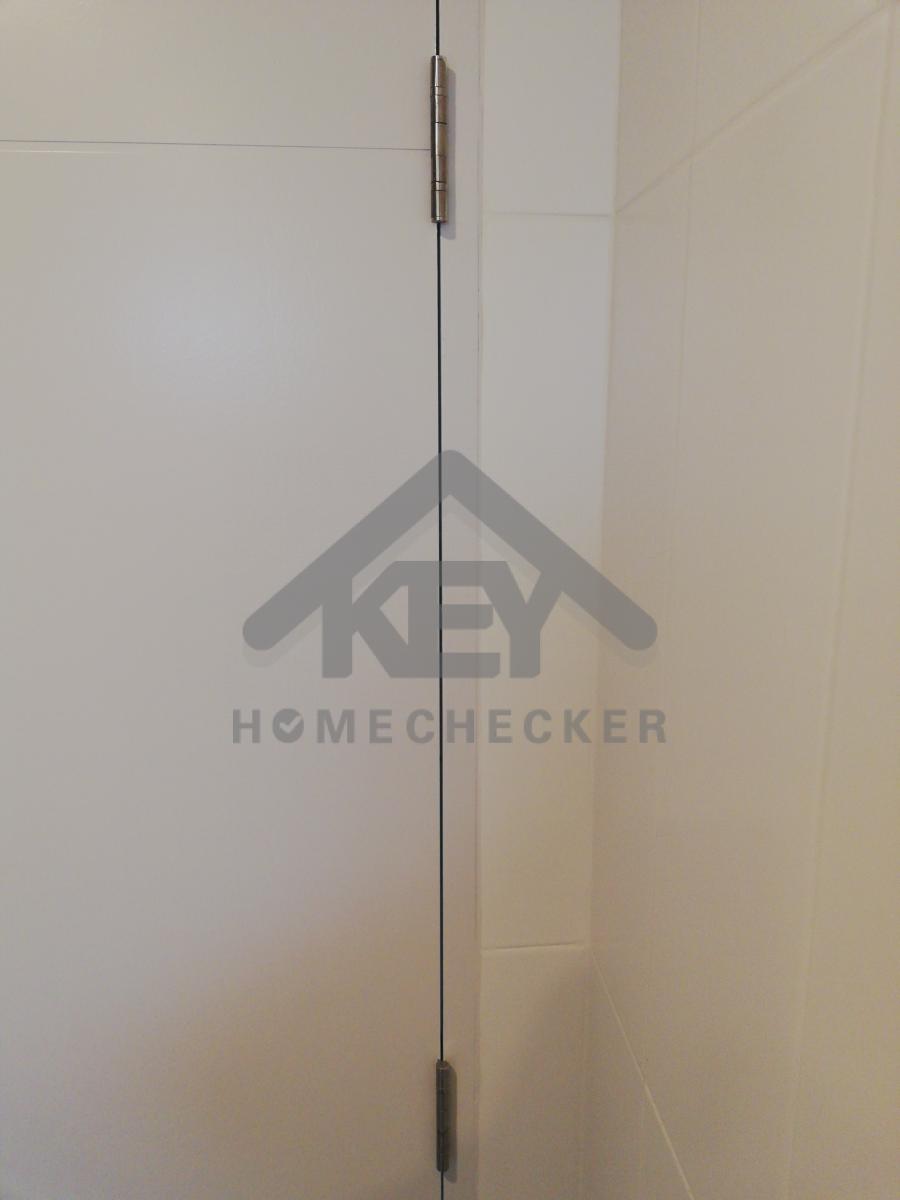

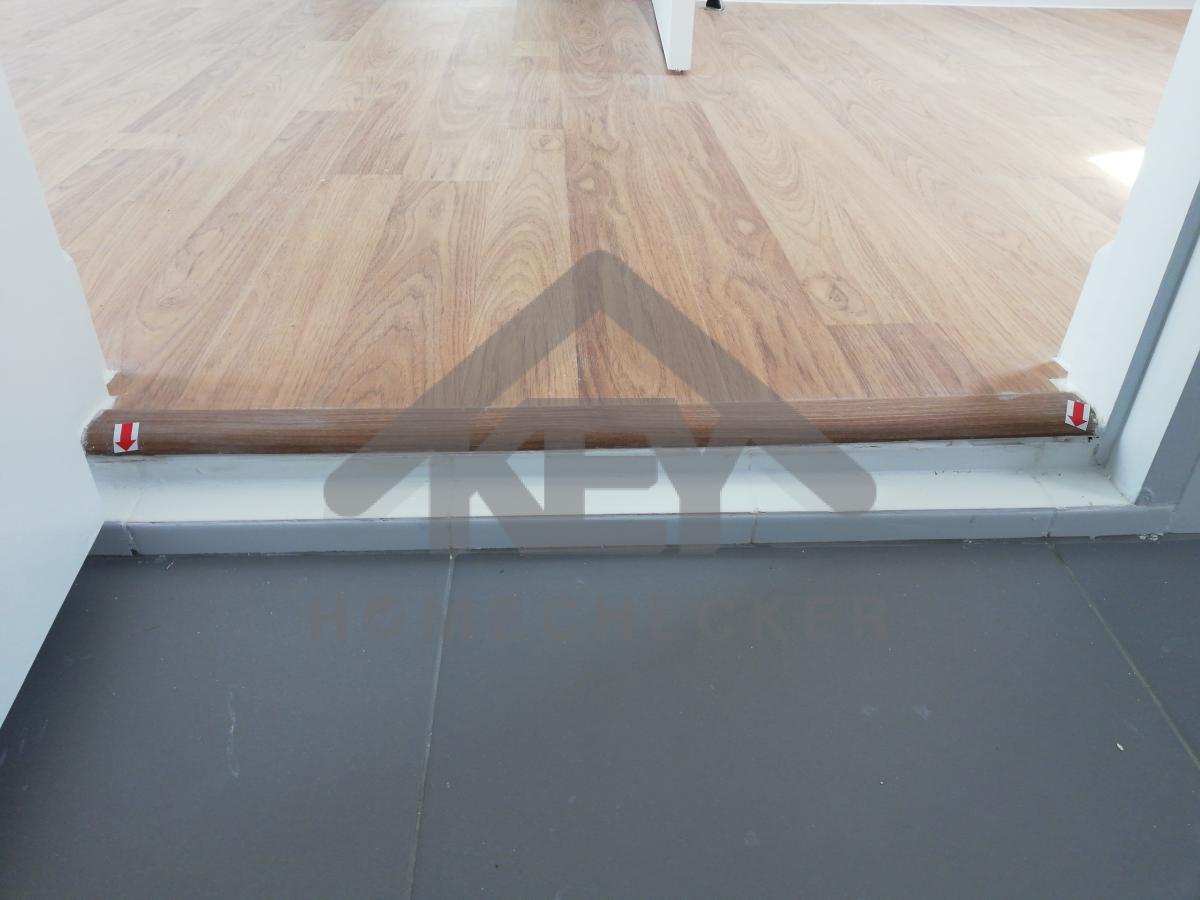

12. งานห้องน้ำชั้น 2 (1)

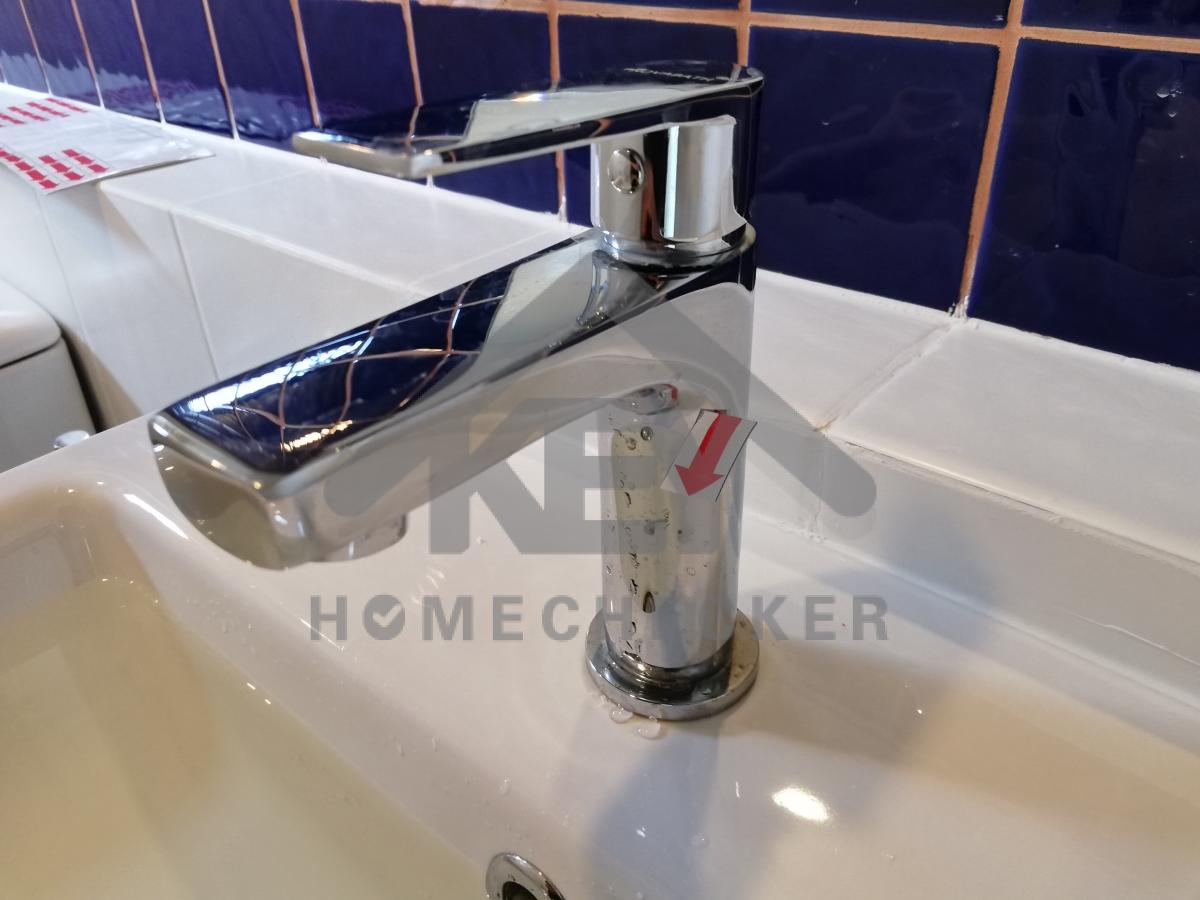

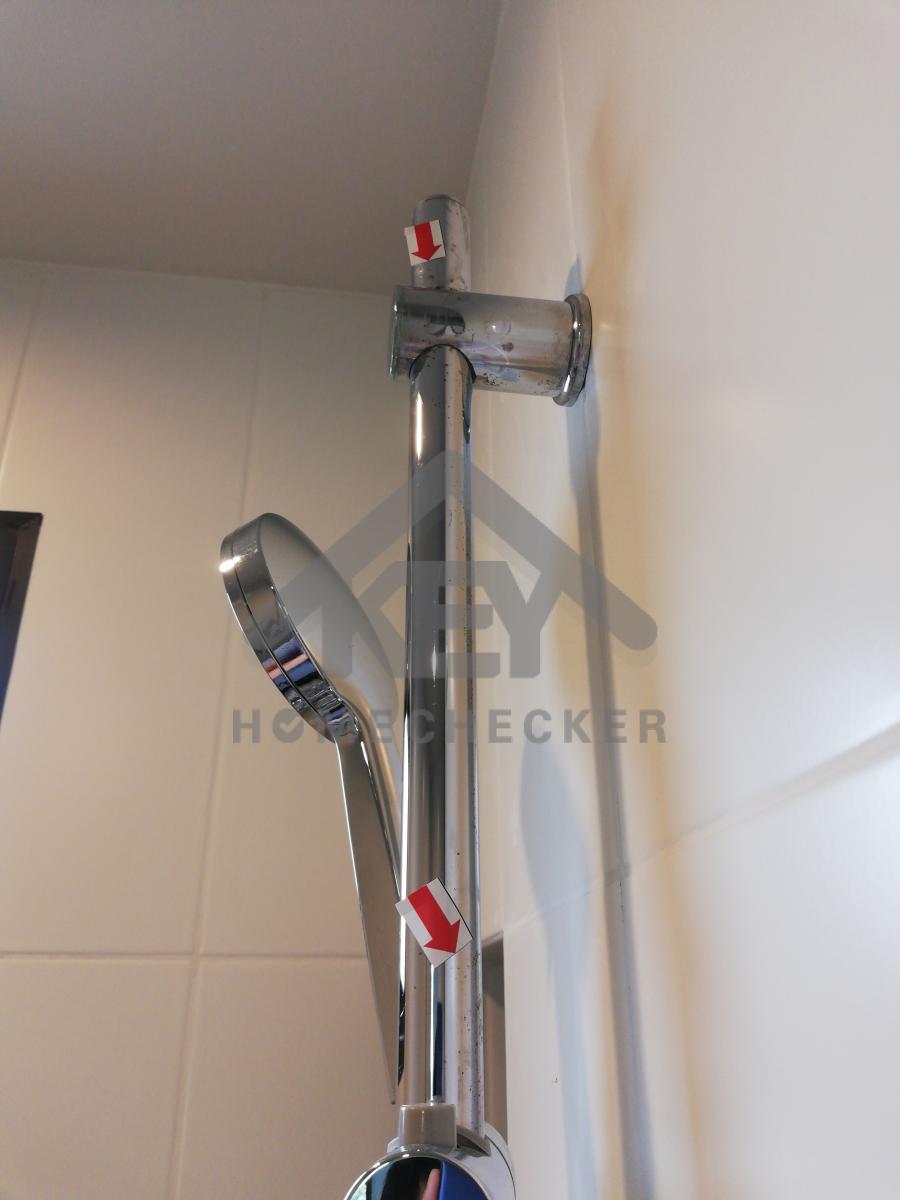

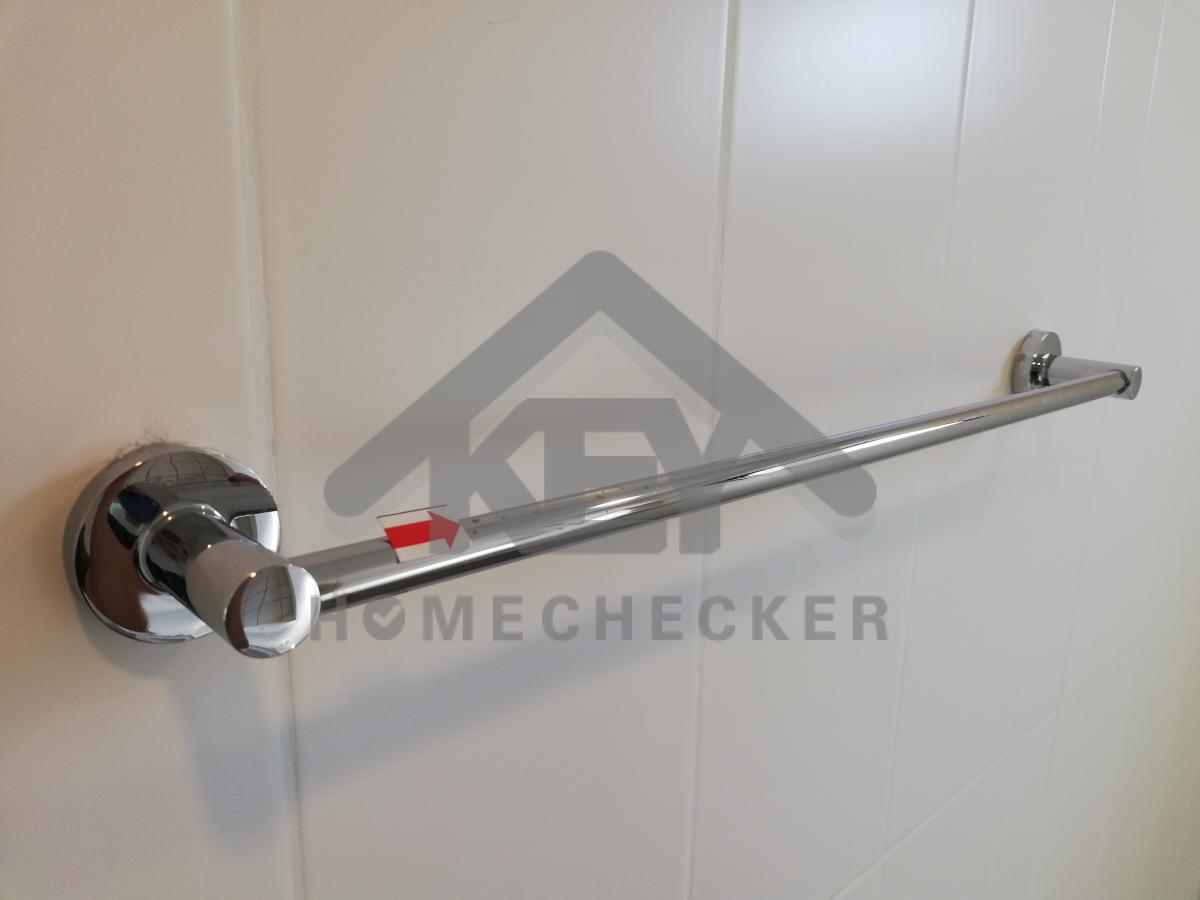

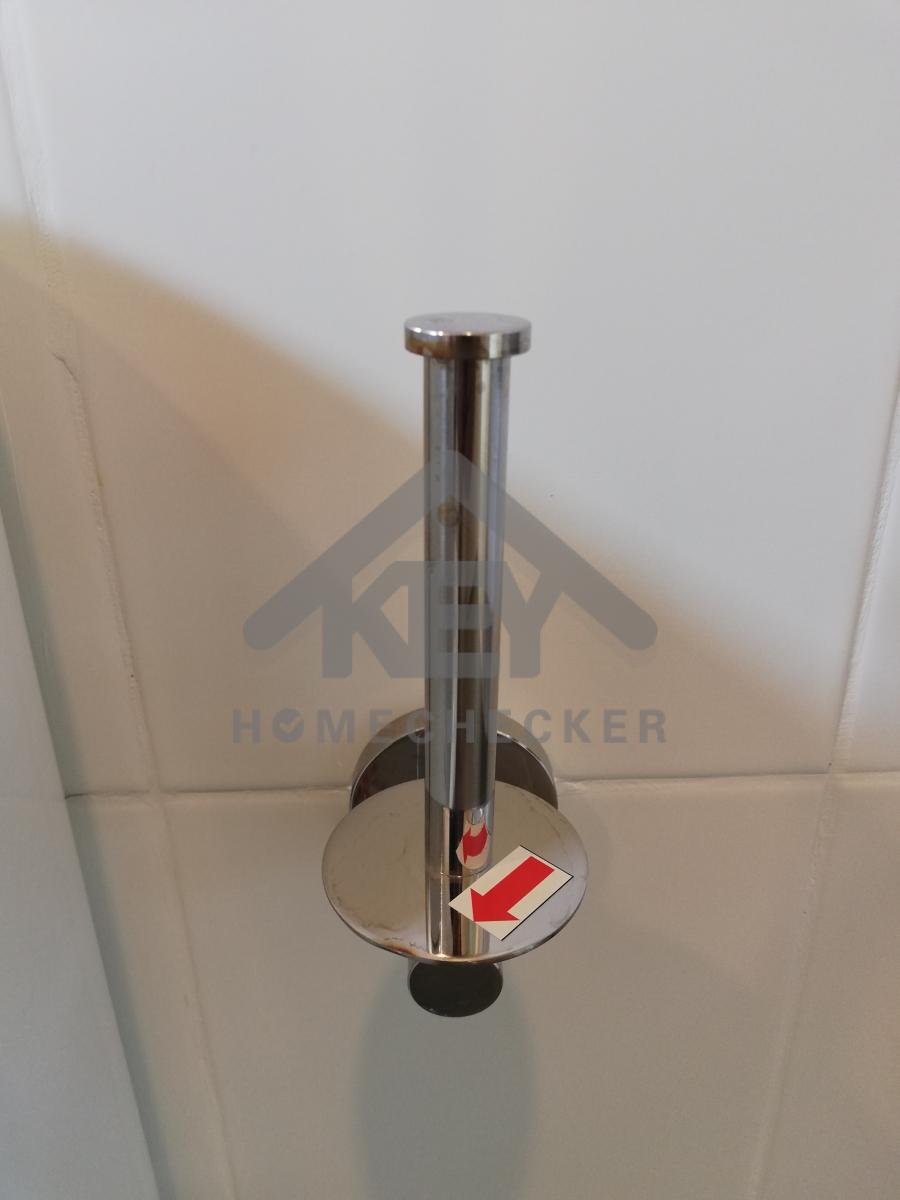

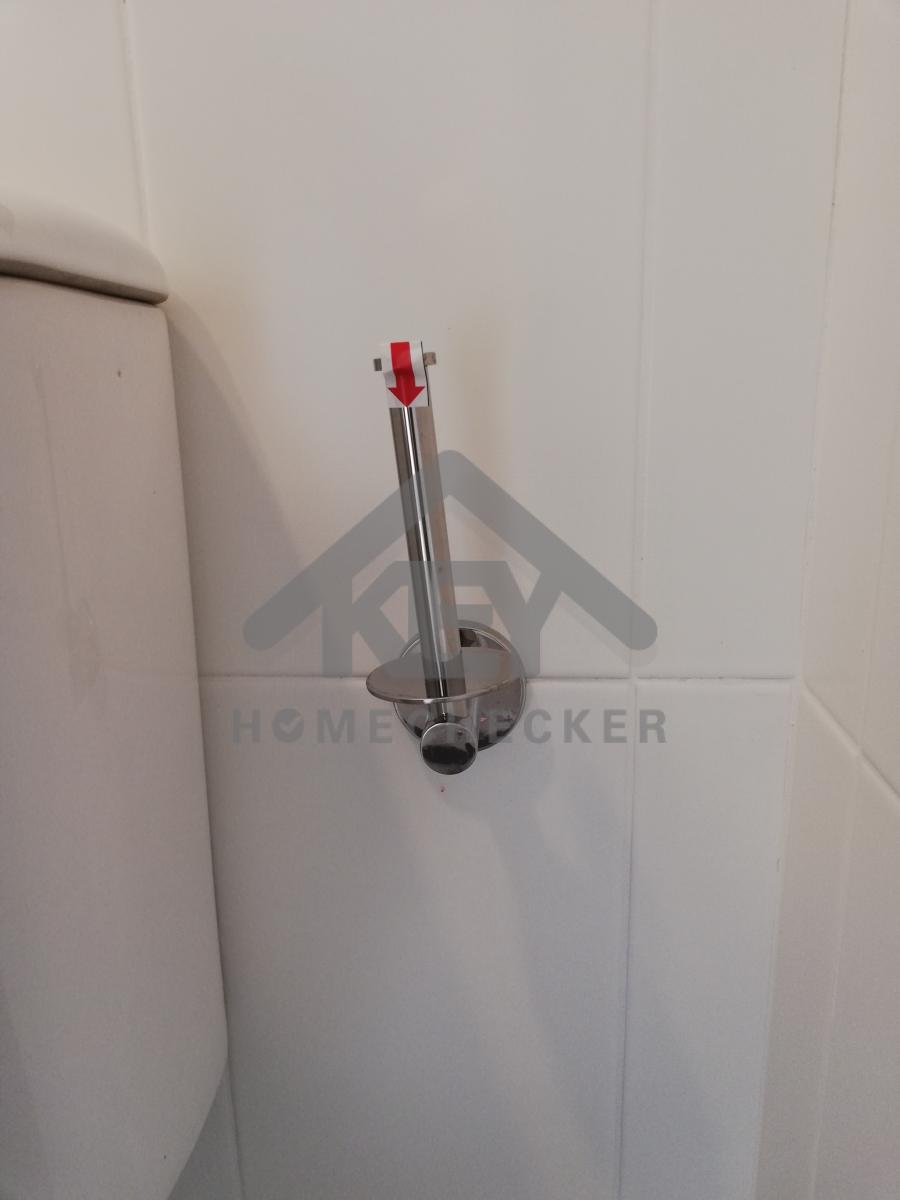

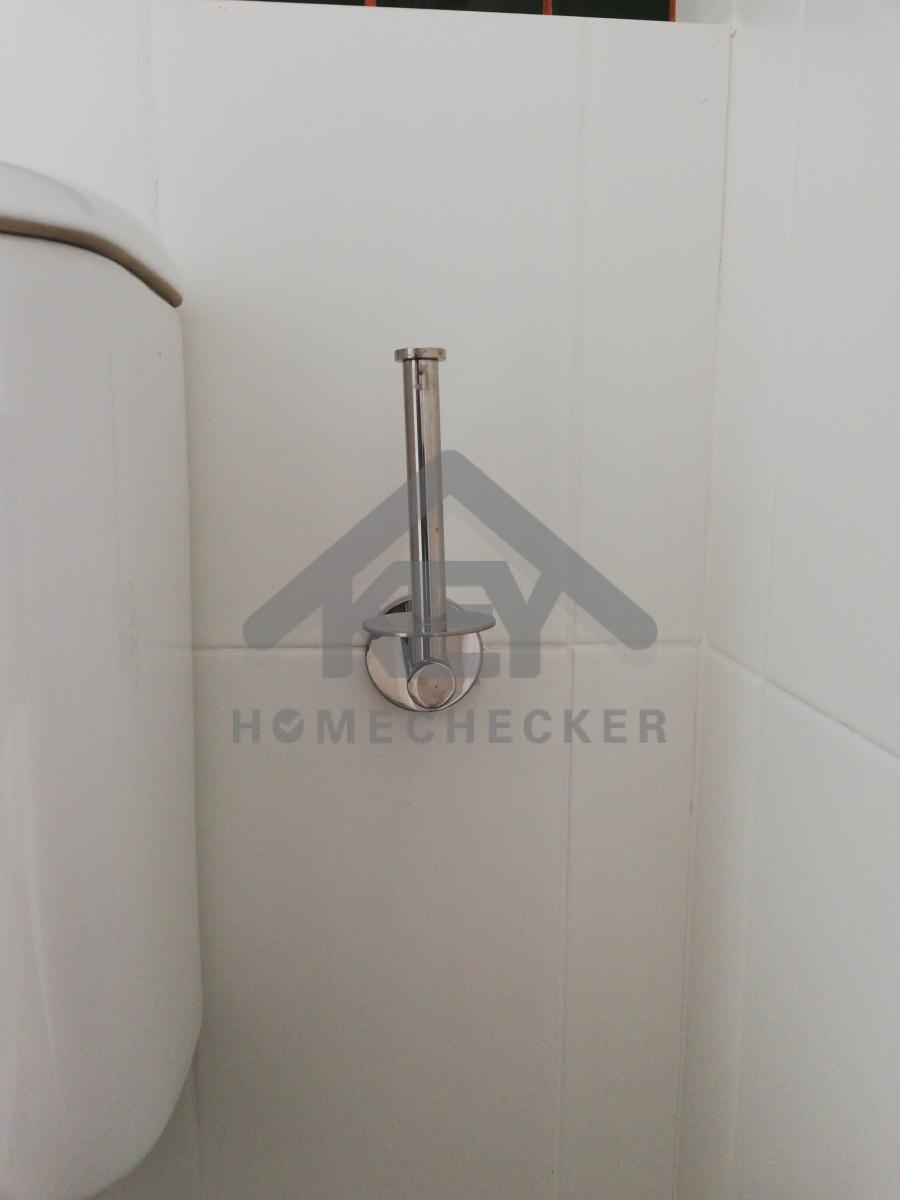

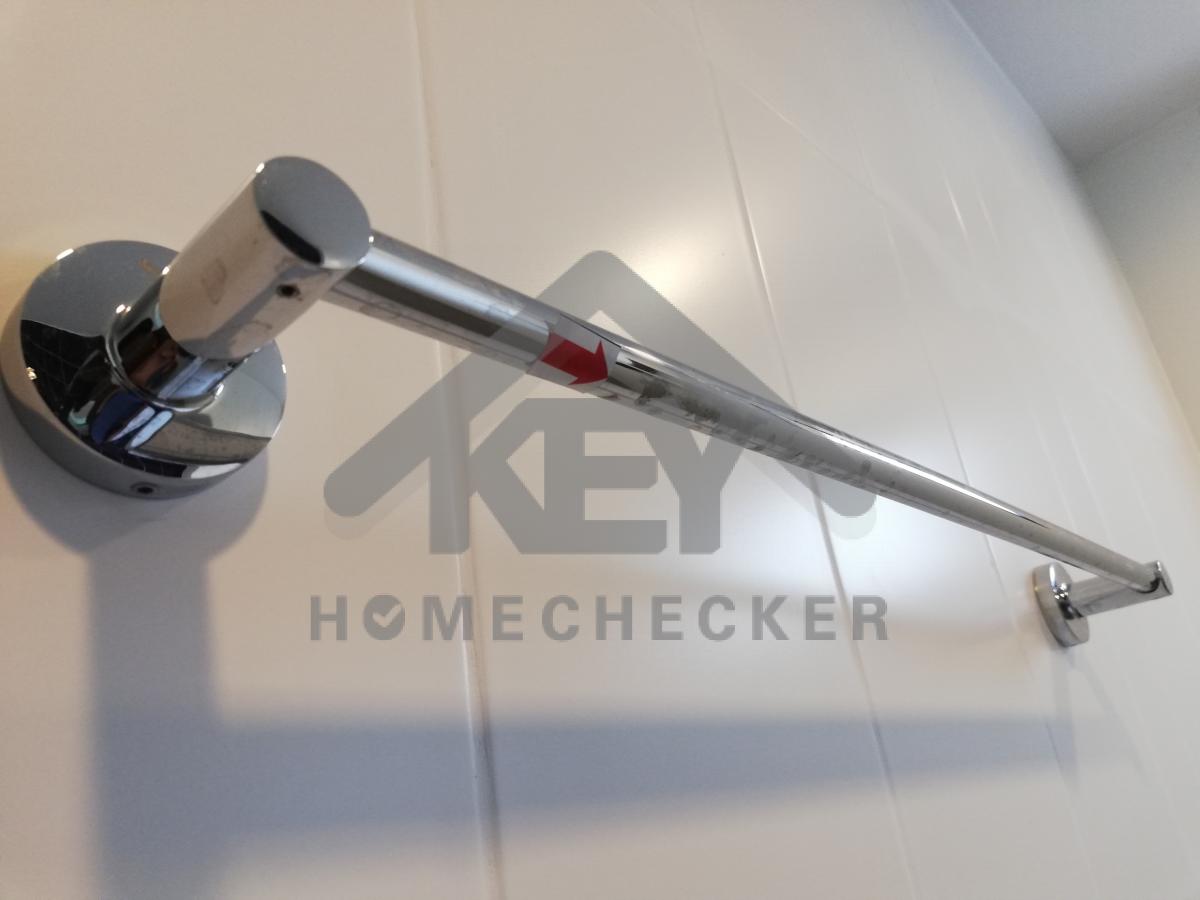

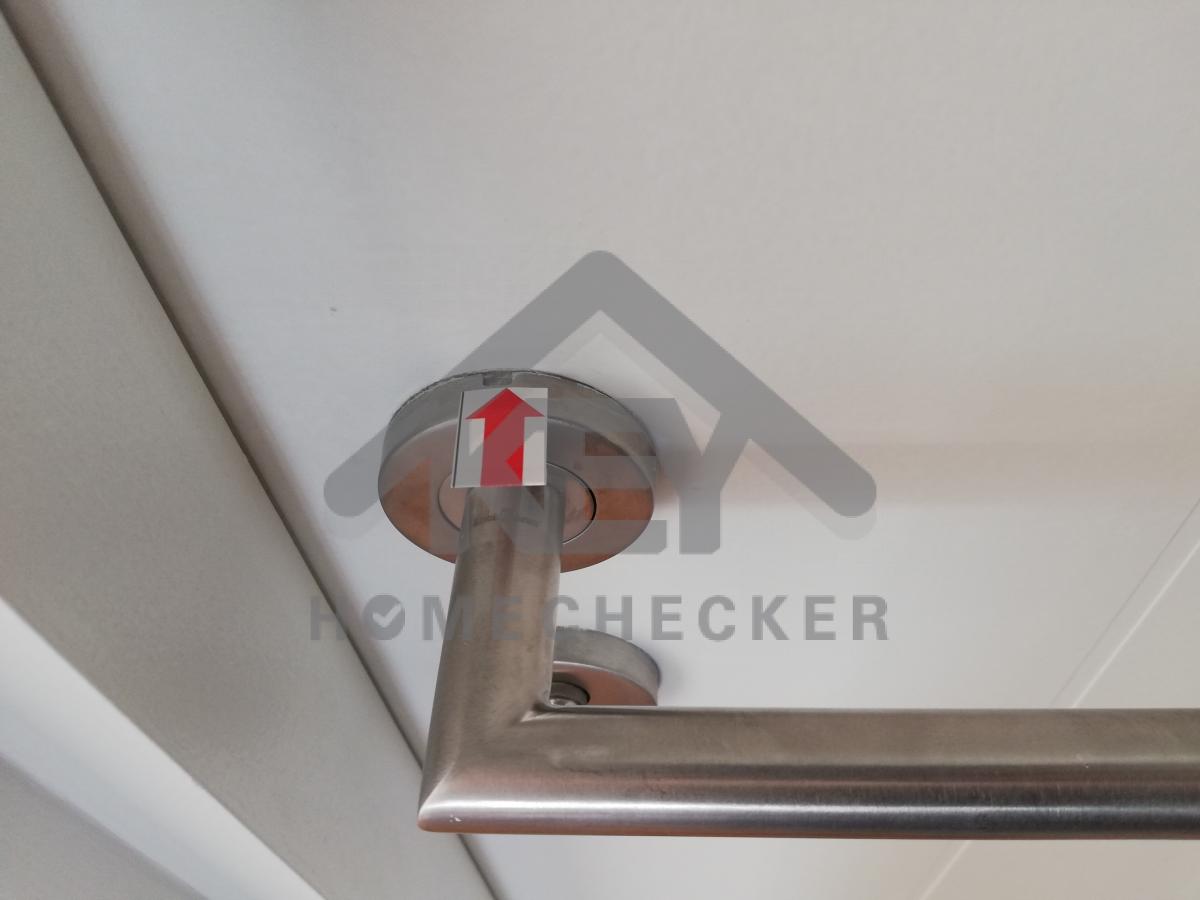

แก้ไข ติดตั้งให้แน่นหนา
แก้ไข ติดตั้งให้แน่นหนา และให้ตรง

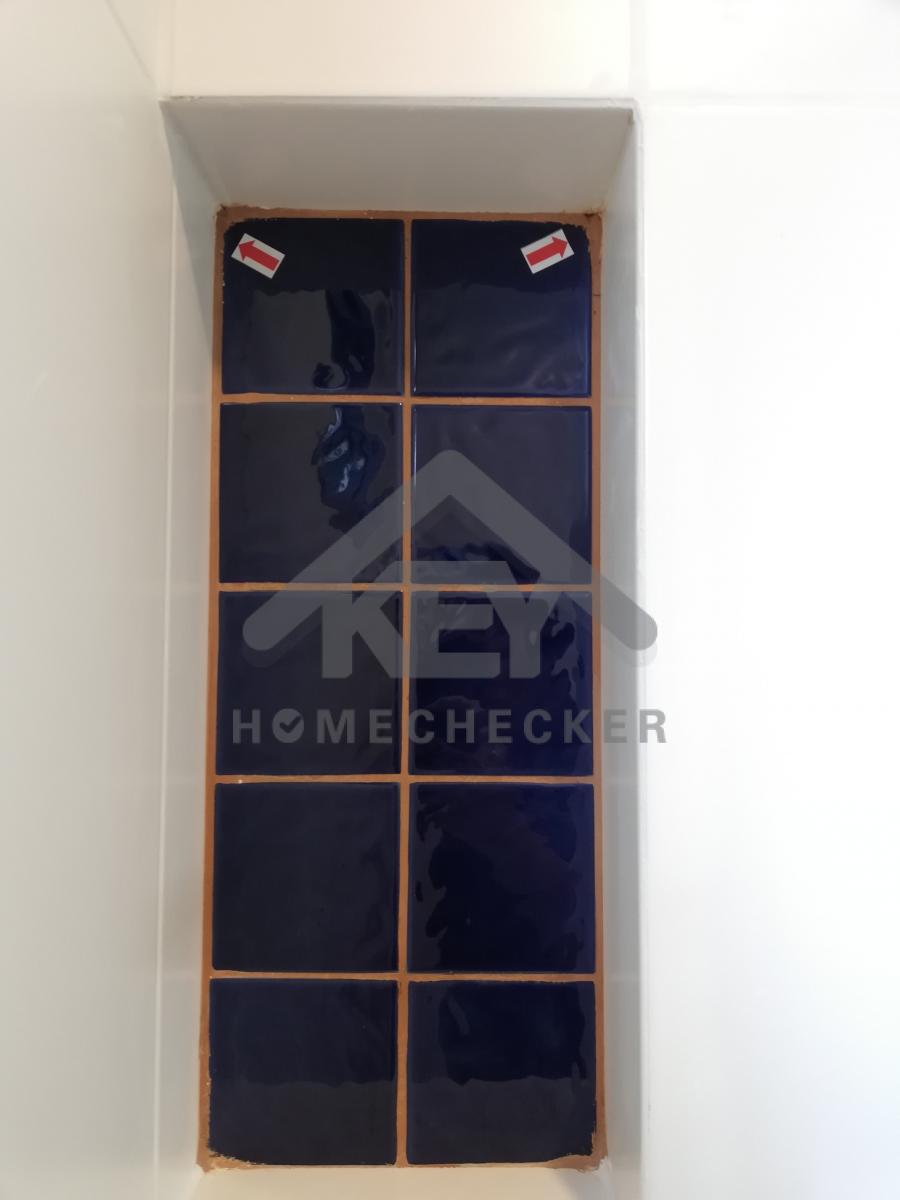

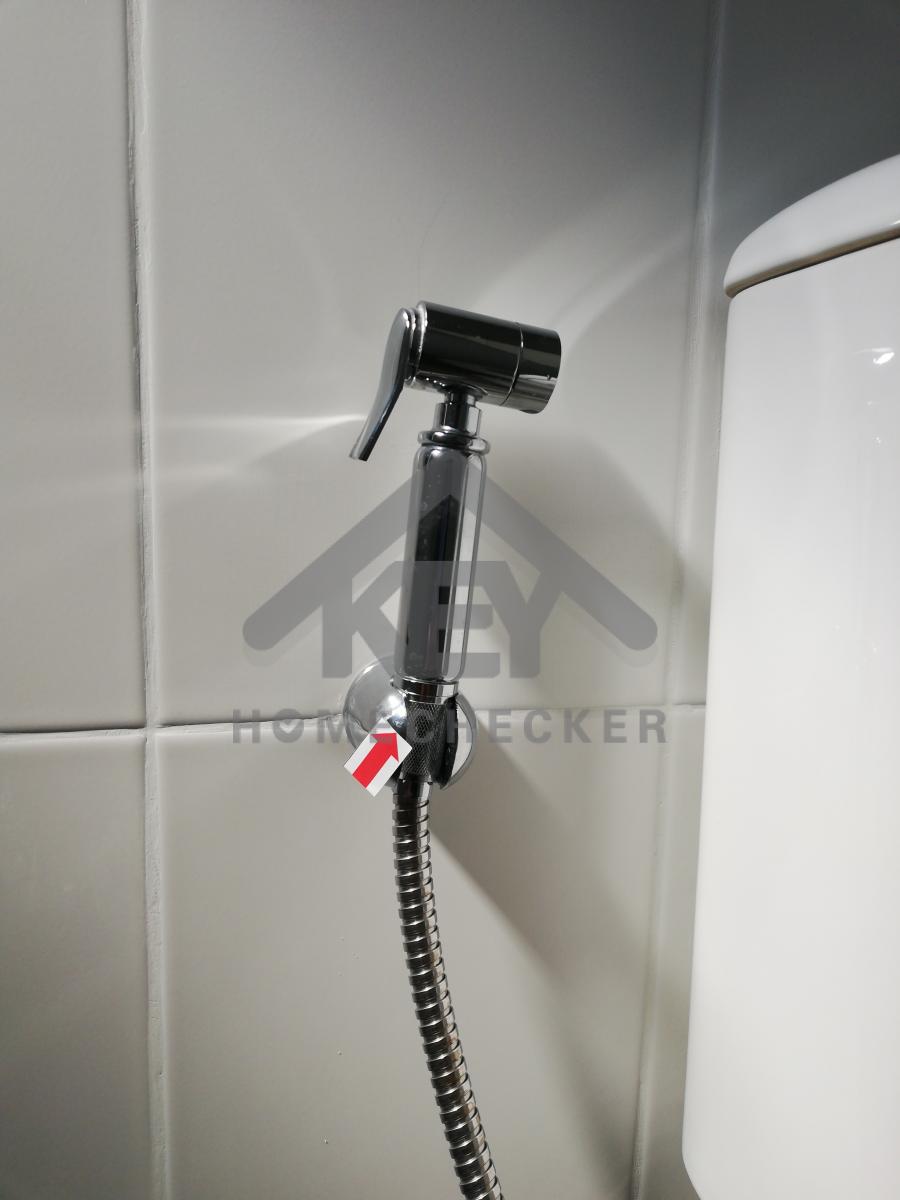

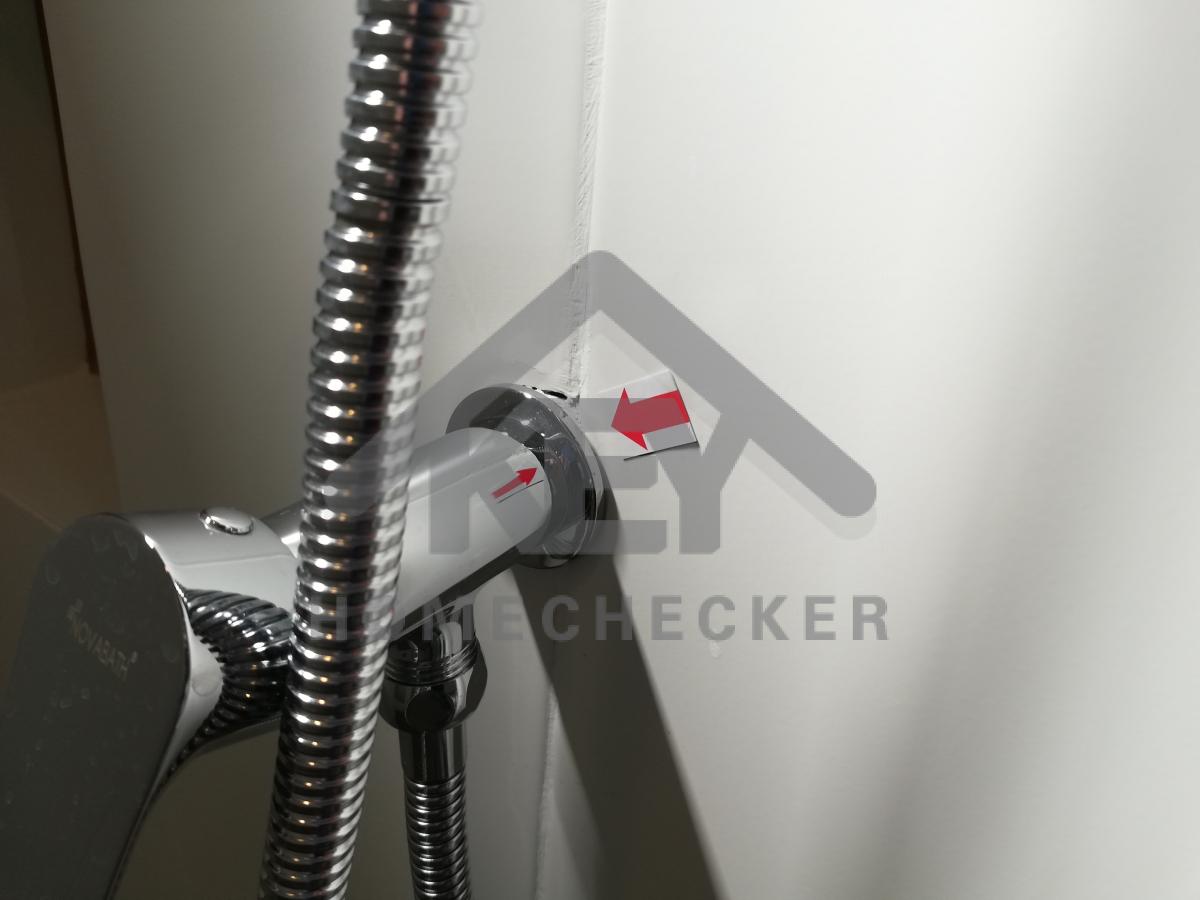

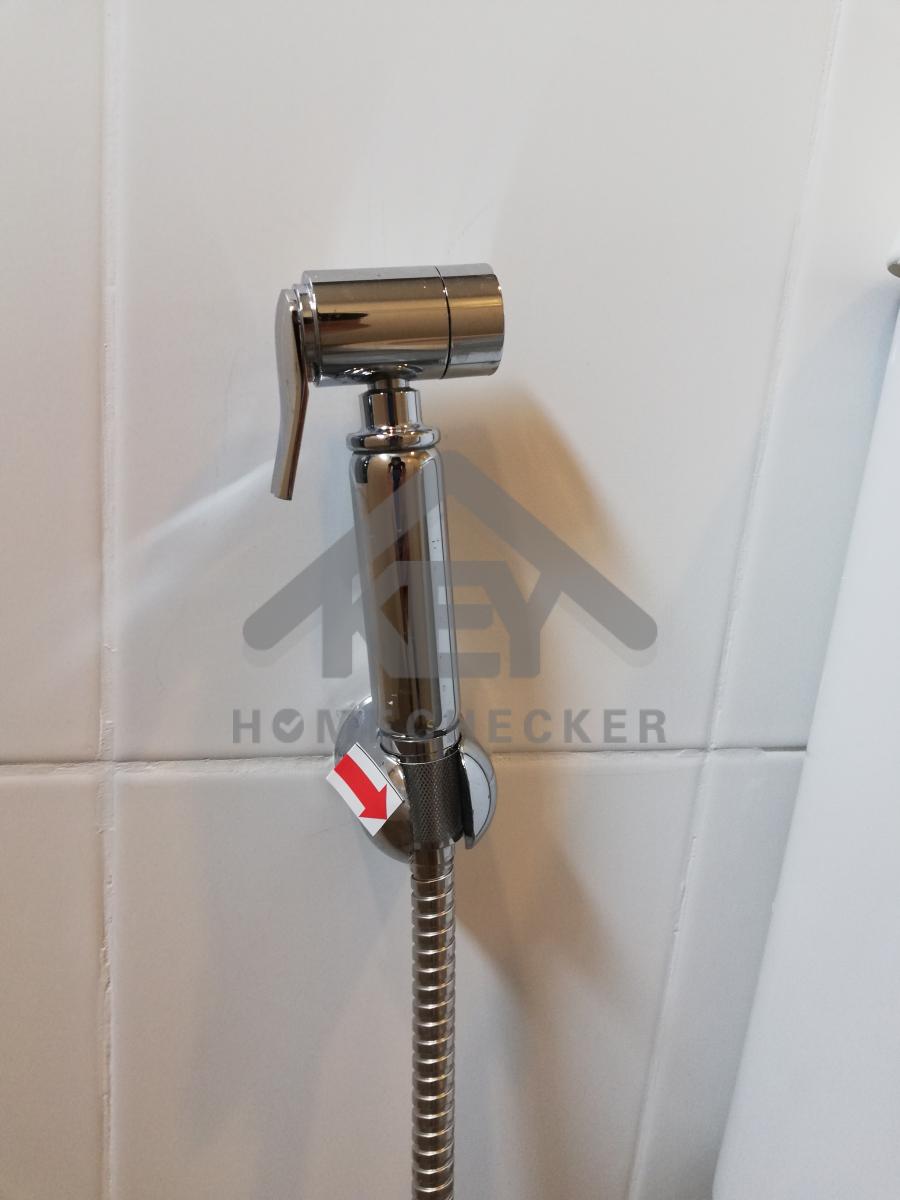

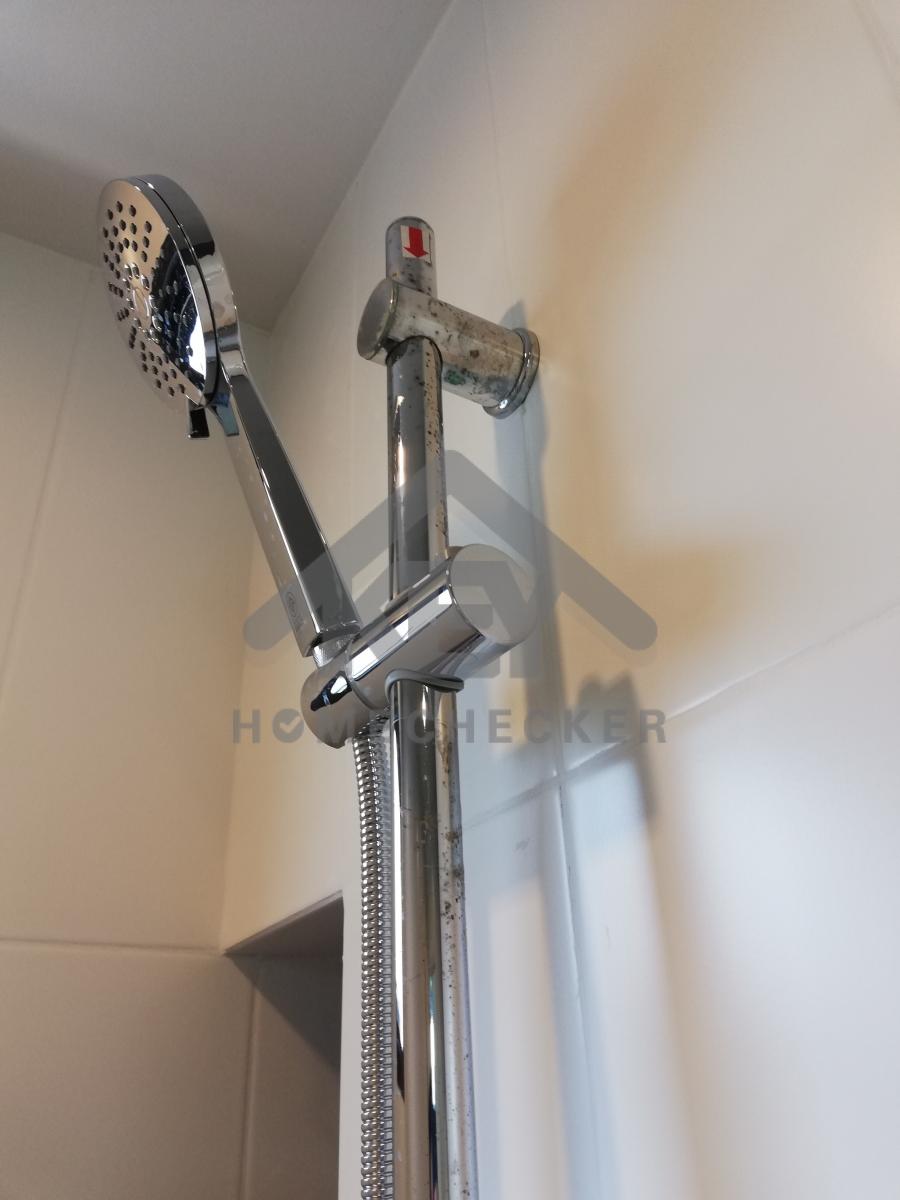

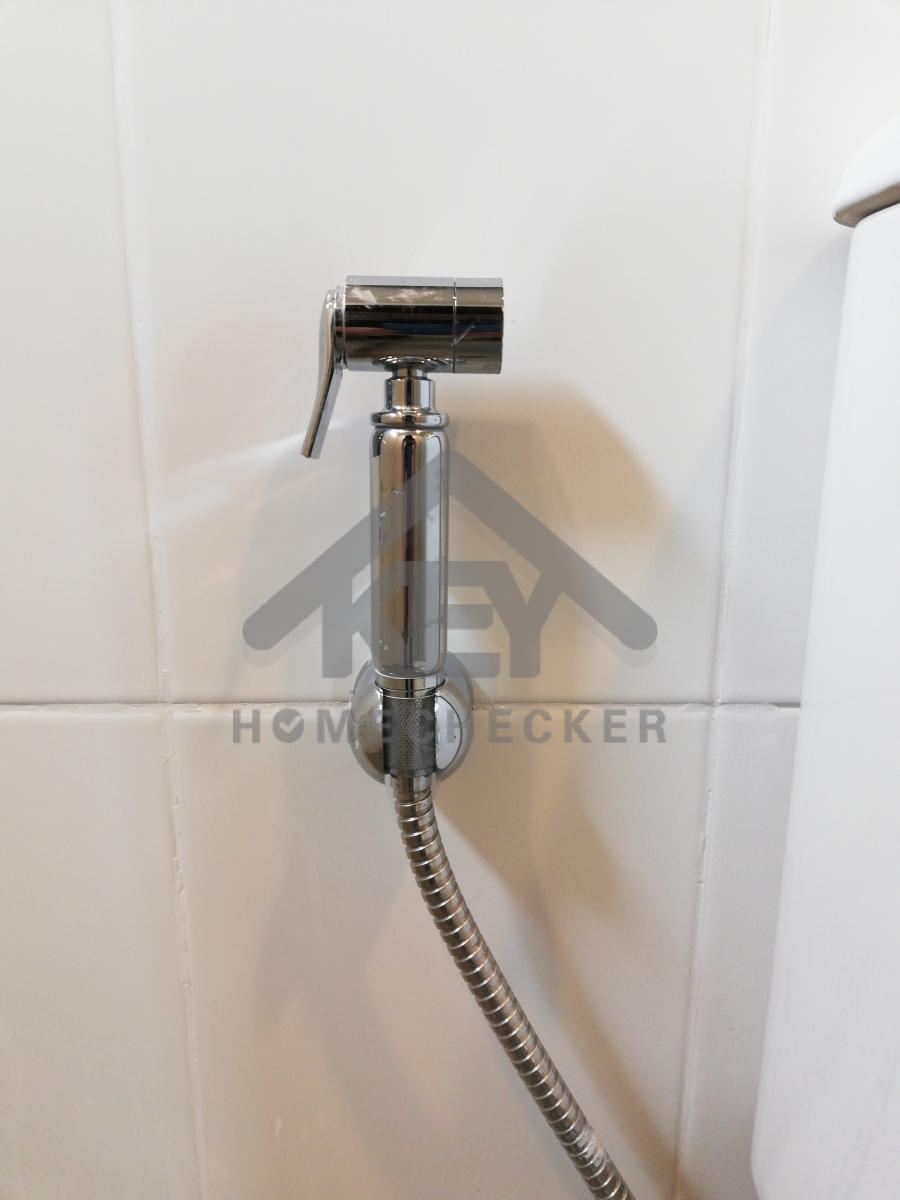

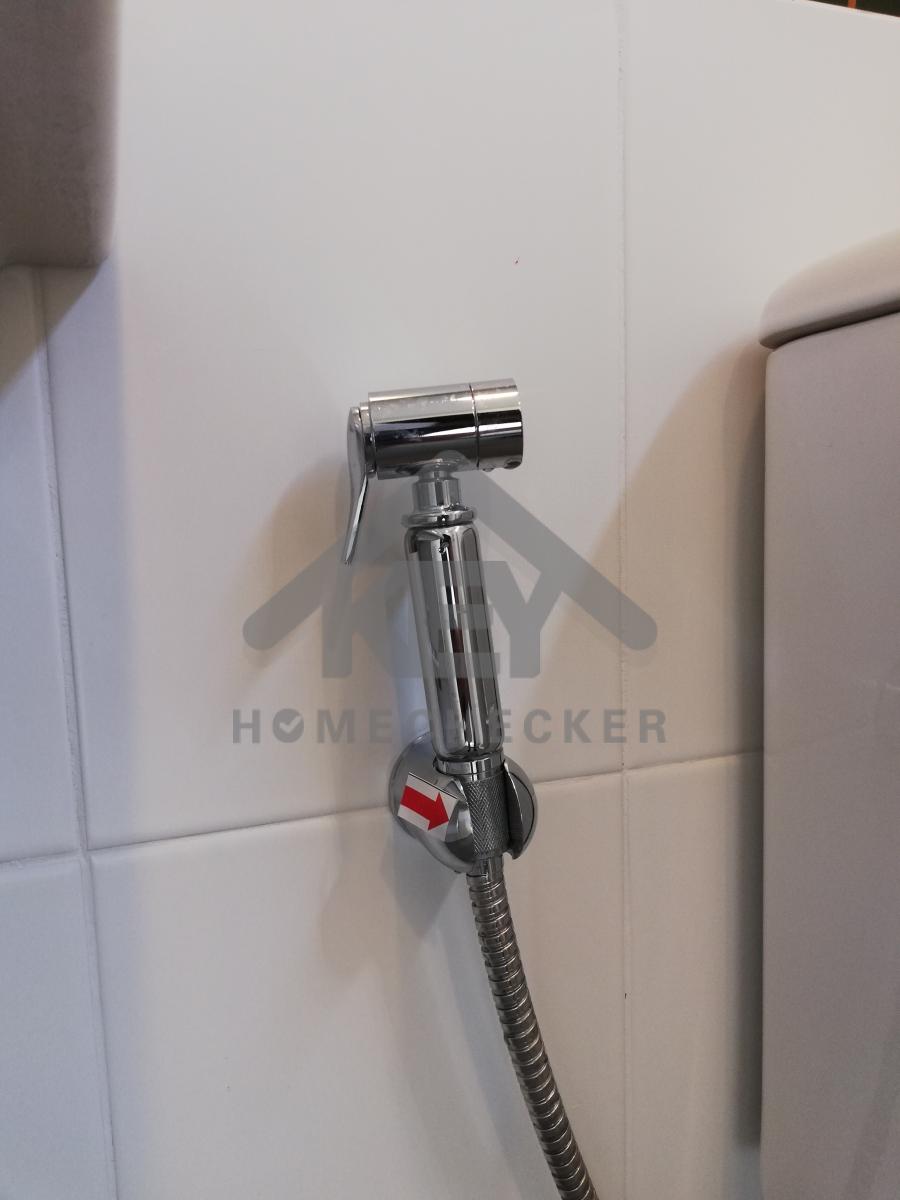

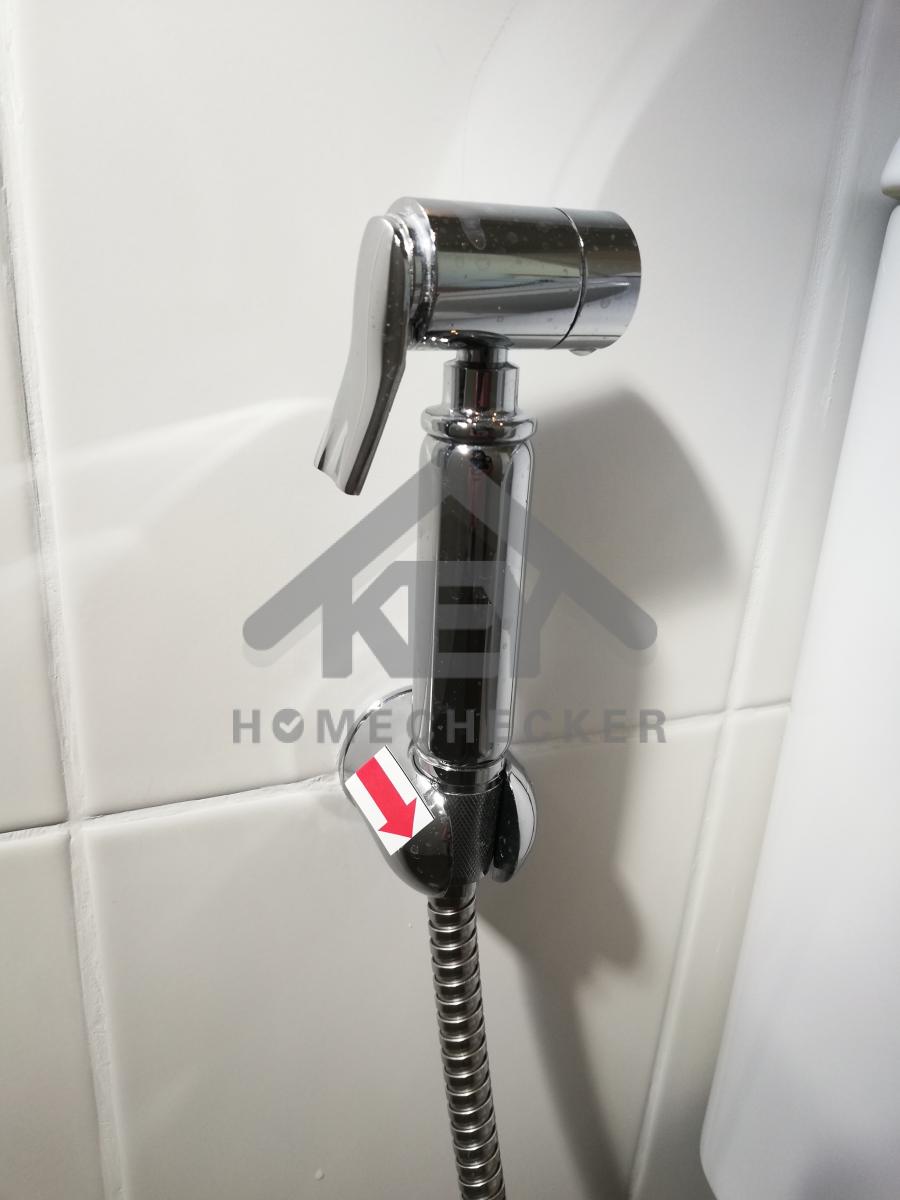

แก้ไข เก็บงานยาแนววาล์วฝักบัว
แก้ไข เก็บงานยาแนววาล์วฝักบัว
แก้ไข ทำความสะอาดขัดคราบสนิมหรือเปลี่ยนใหม่
งานเรียบร้อยดี

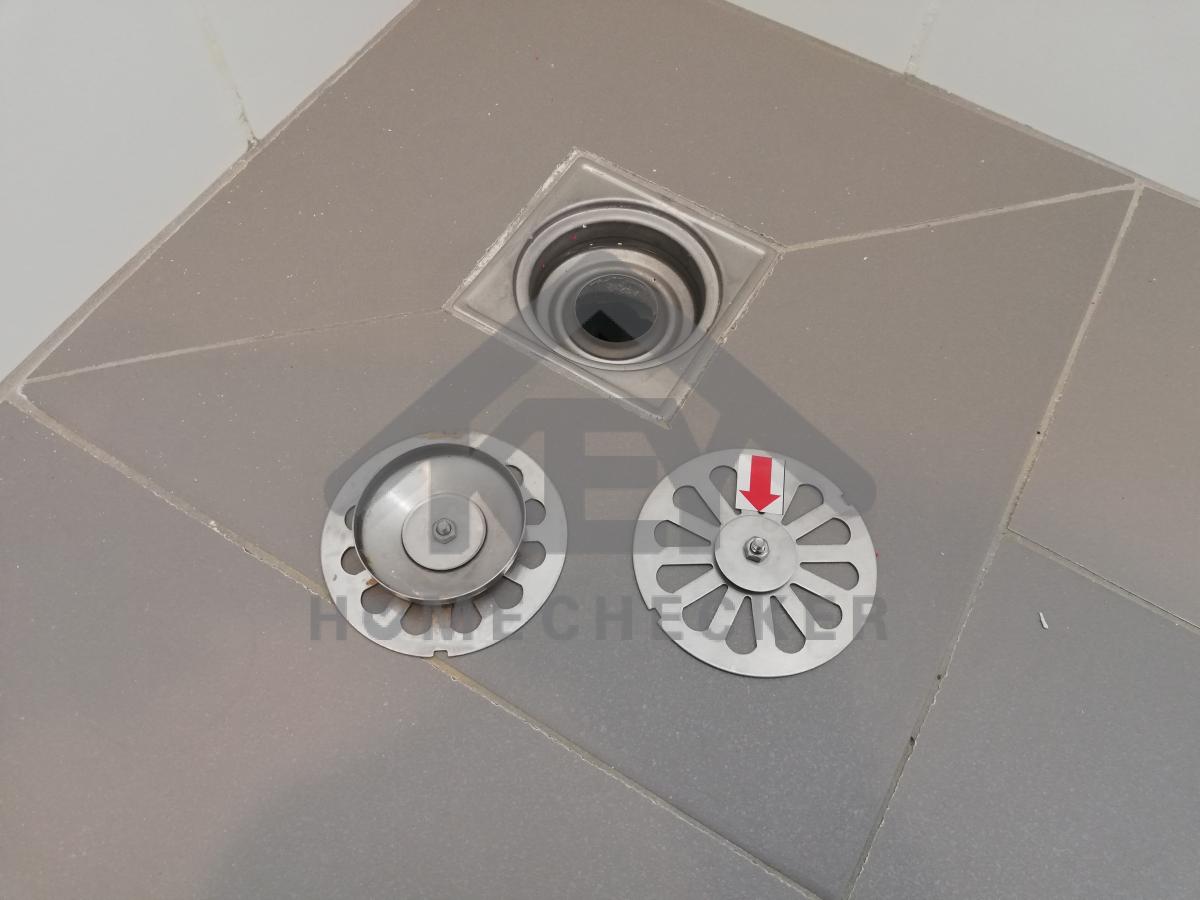

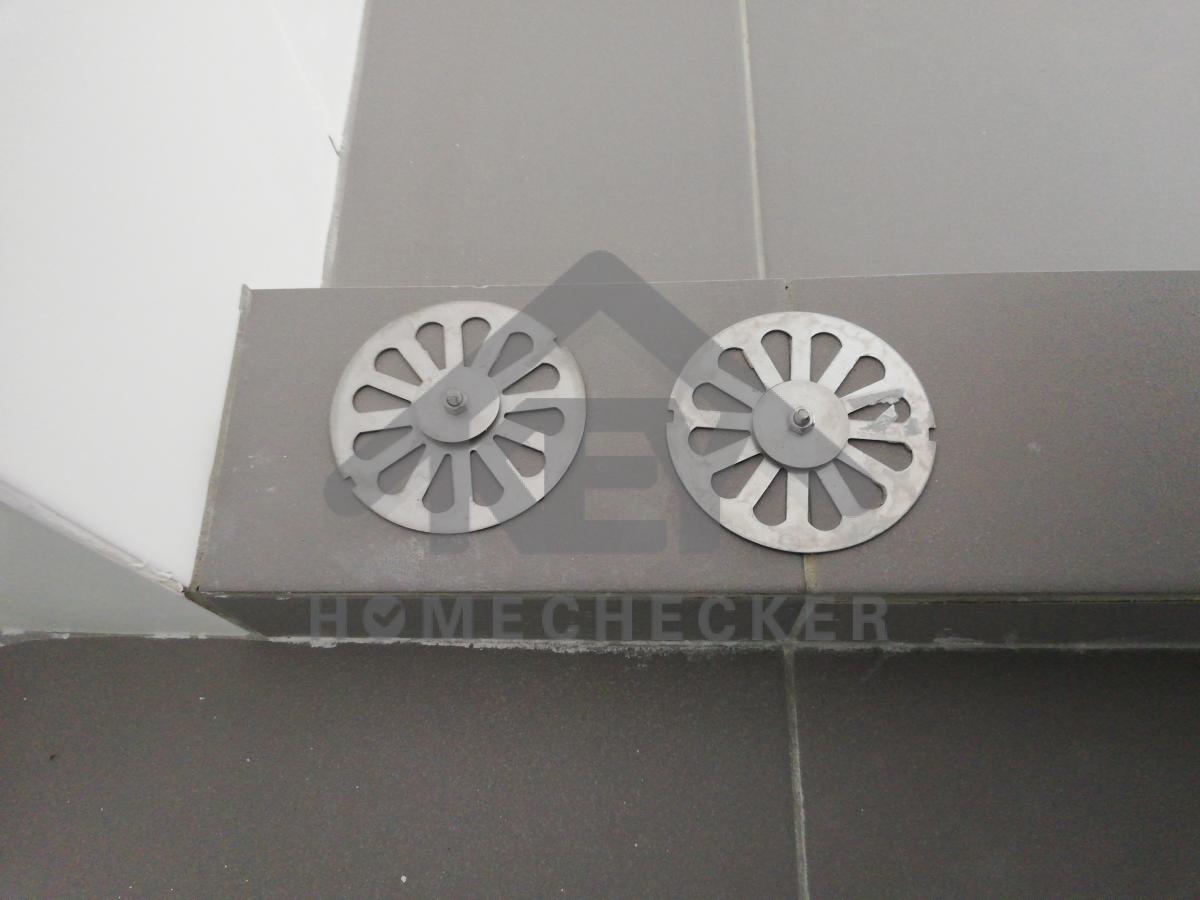

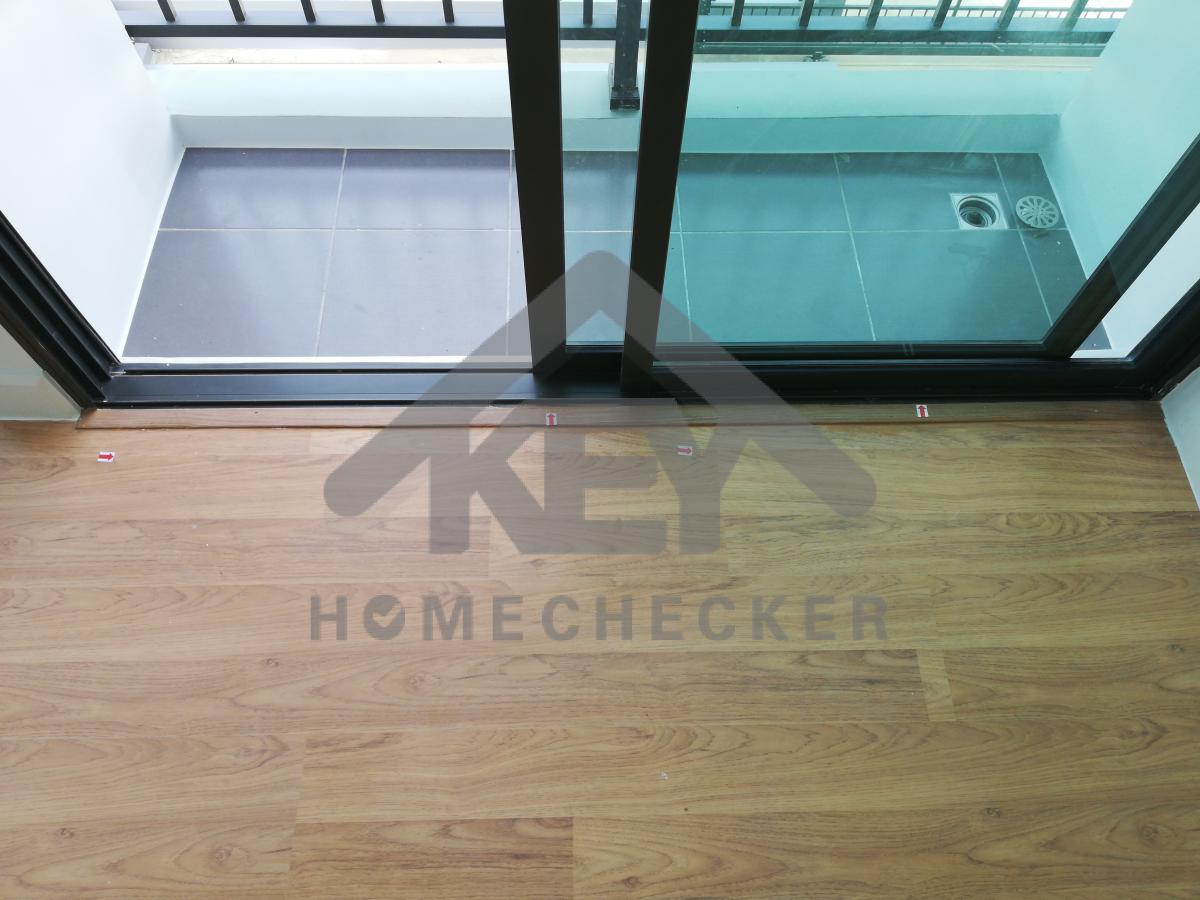

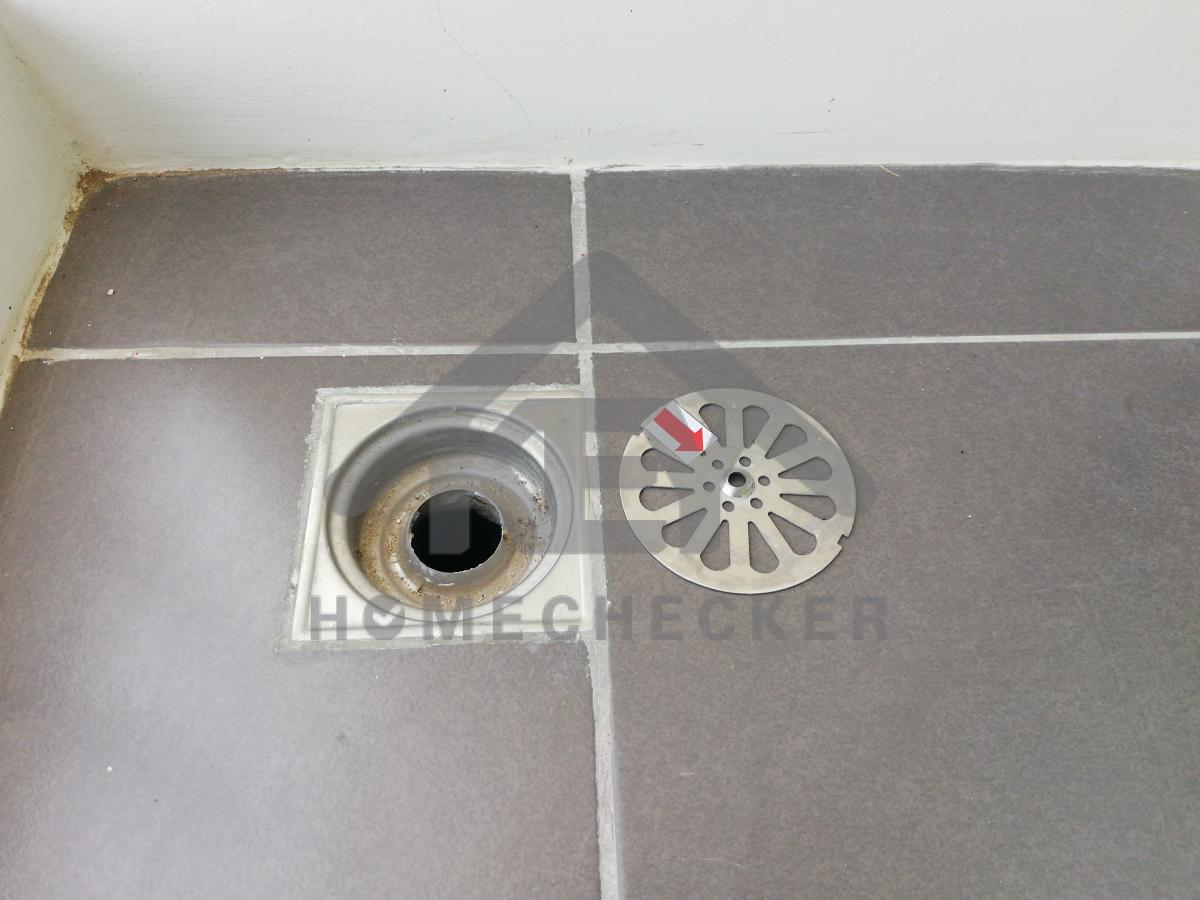

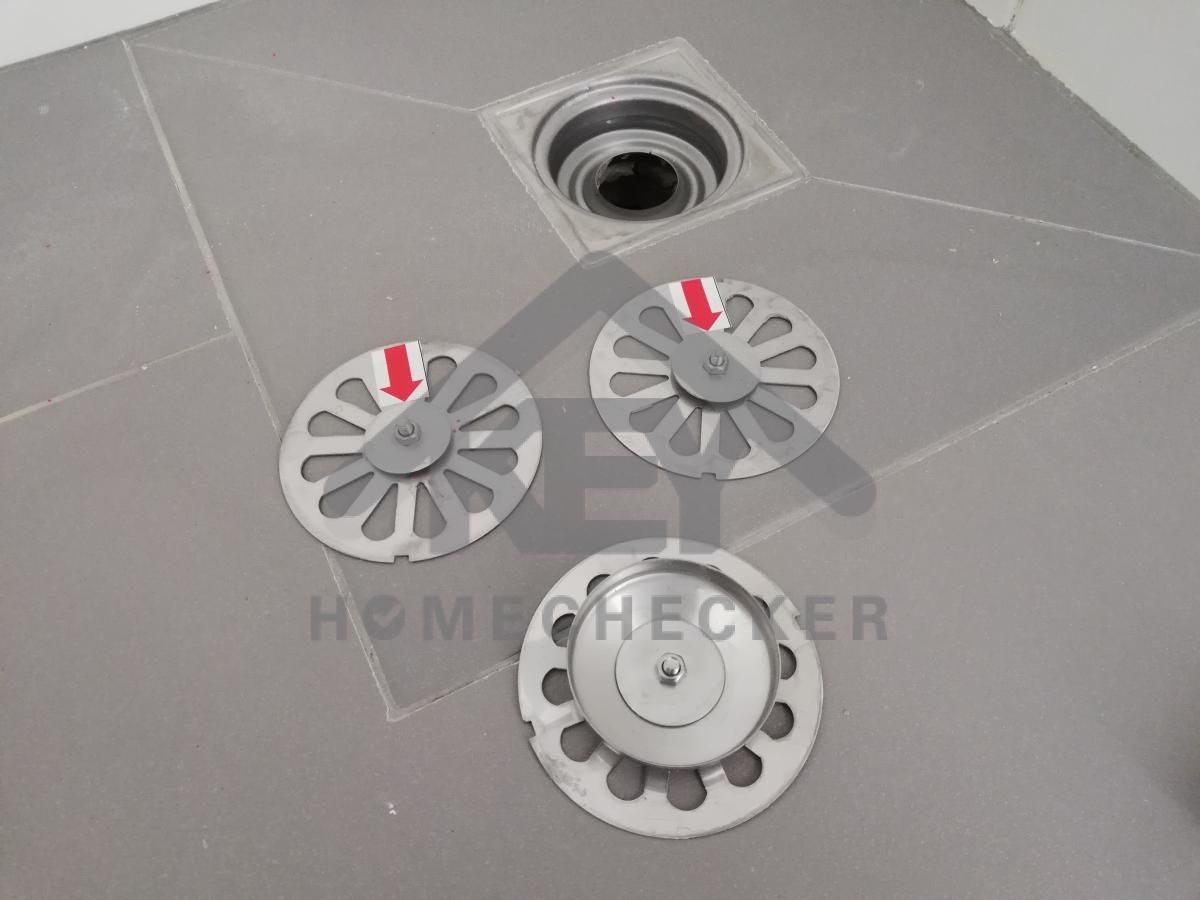

แก้ไข ใส่อุปกรณ์ฝาครอบฟลอเดรนให้ครบ
แก้ไข ใส่อุปกรณ์ฝาครอบฟลอเดรนให้ครบ
แก้ไข เก็บงานยาแนว
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนว
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนว
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนว
แก้ไข เก็บงานยาแนว
แก้ไข เก็บงานยาแนวขอบประตู
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวและซิลิโคน
แก้ไข เก็บงานยาแนวและซิลิโคน และทำความสะอาดให้เรียบร้อย
แก้ไข ปิดรูเก็บงานให้เรียบร้อย

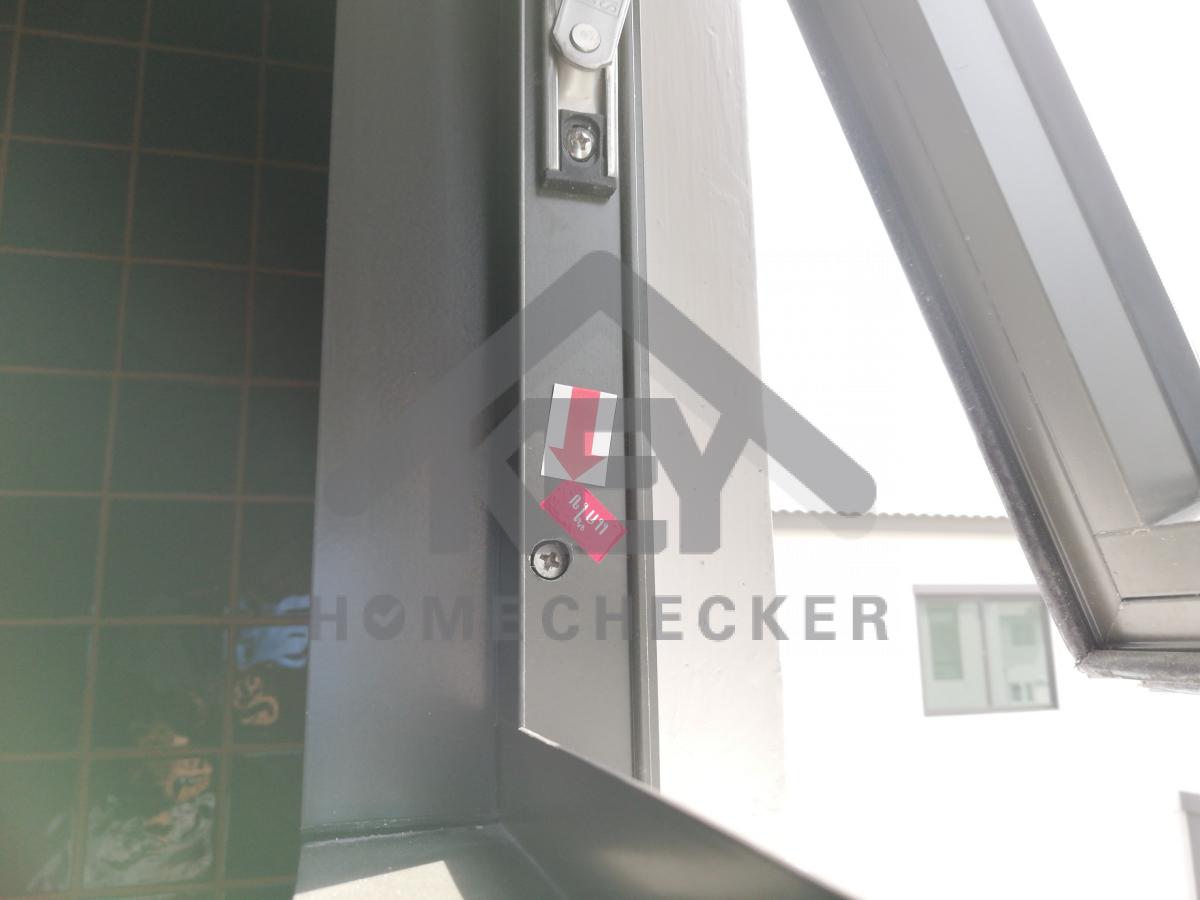

13. งานห้องน้ำชั้น 2 (2)

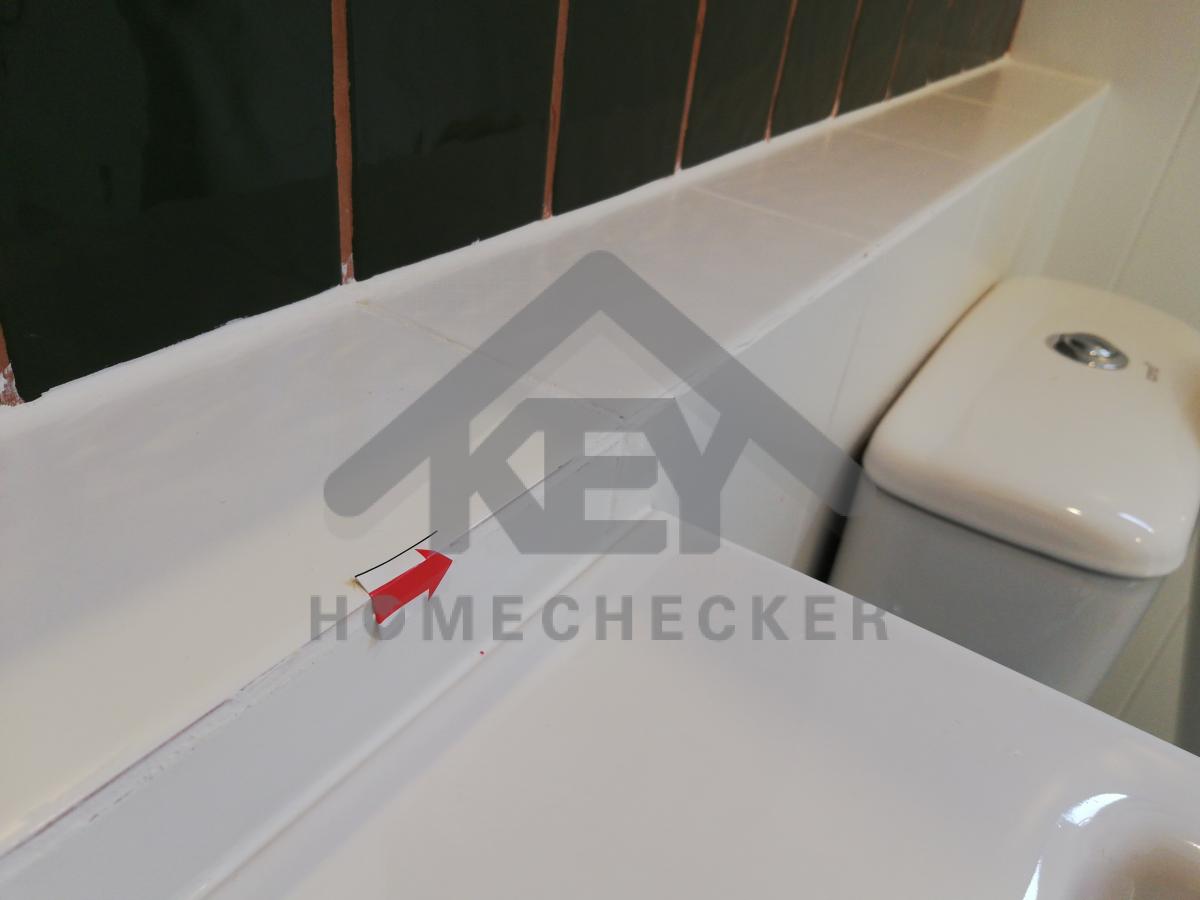

แก้ไข ใส่น็อตขาอ่างล่างหน้าให้แน่นหนา
งานเรียบร้อยดี

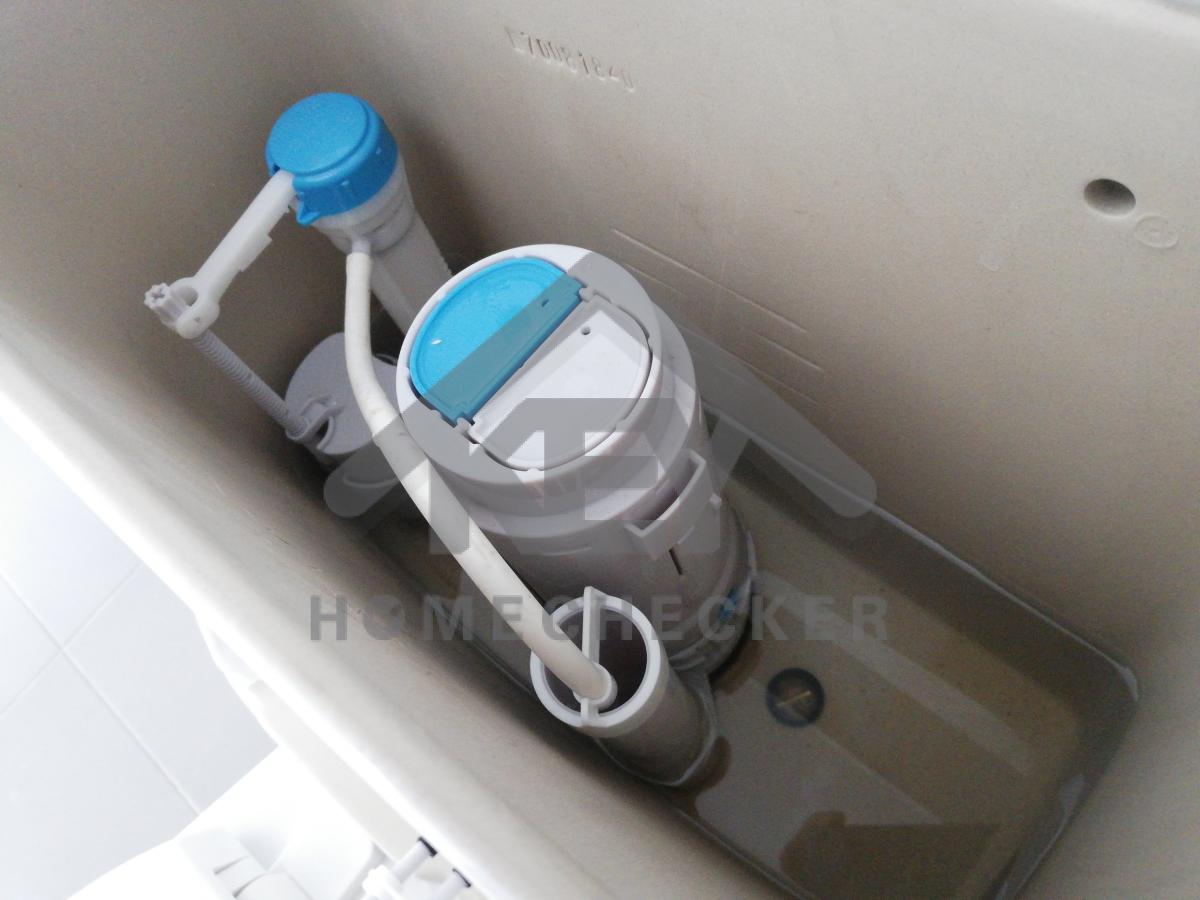

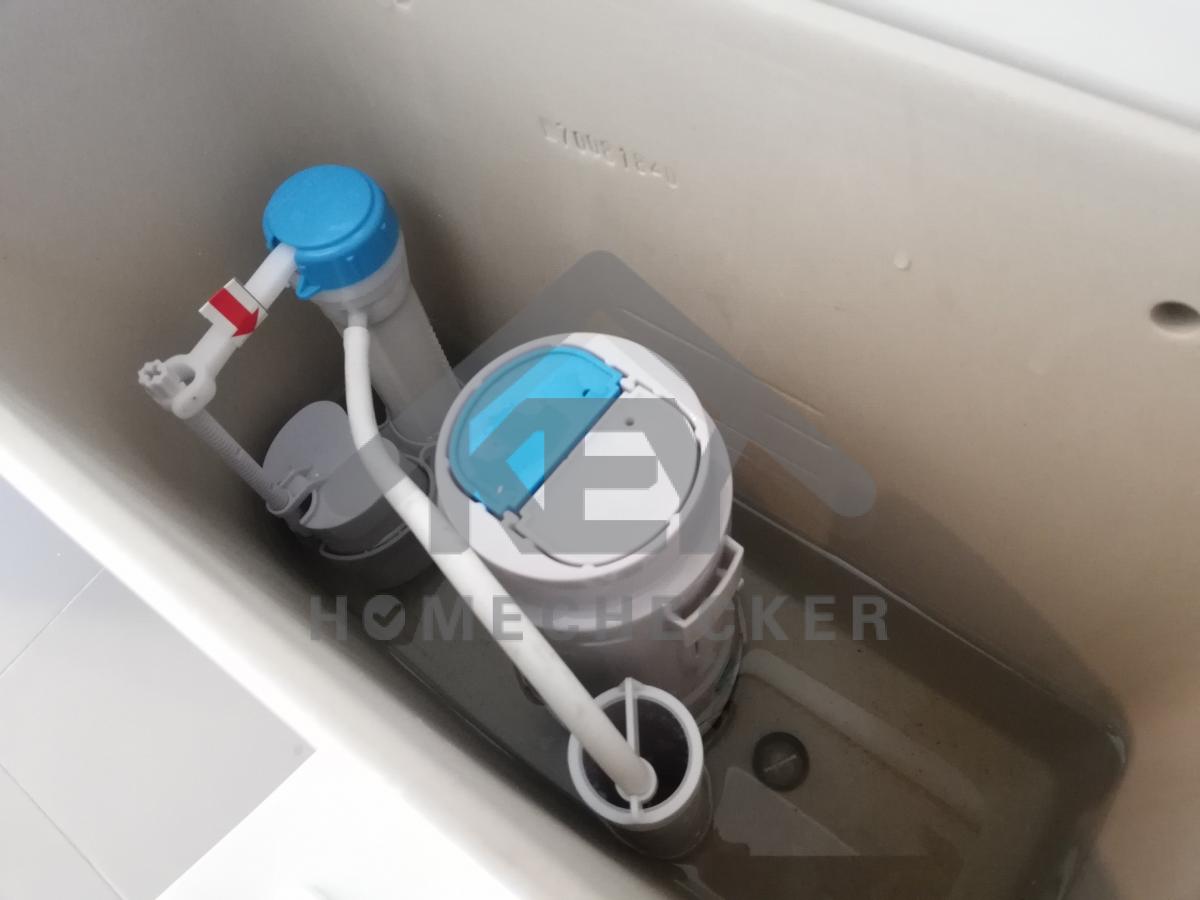

แก้ไข น้ำในหม้อน้ำต่ำเกินไป ปรับระดับลูกลอยใหม่
แก้ไข น้ำในหม้อน้ำต่ำเกินไป ปรับระดับลูกลอยใหม่

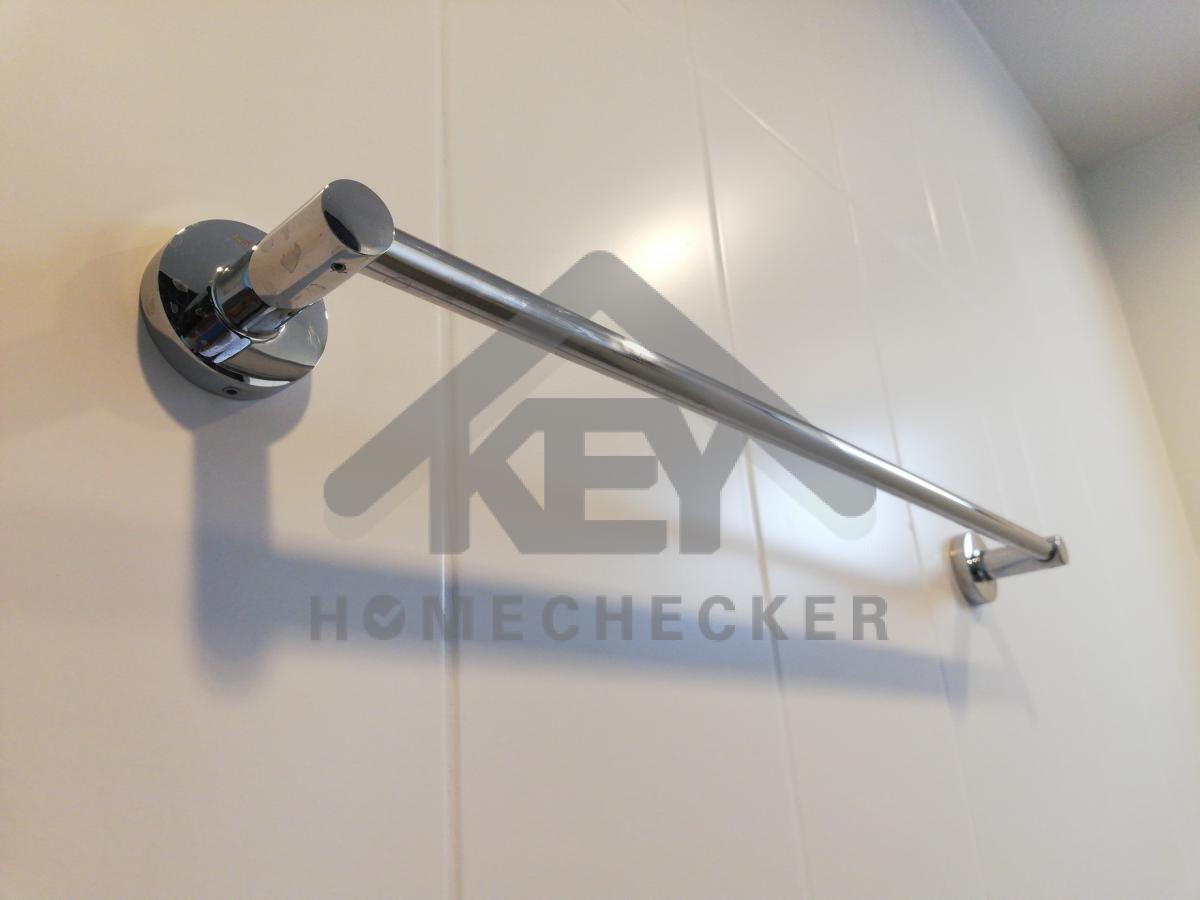

แก้ไข ติดตั้งให้แน่นหนา

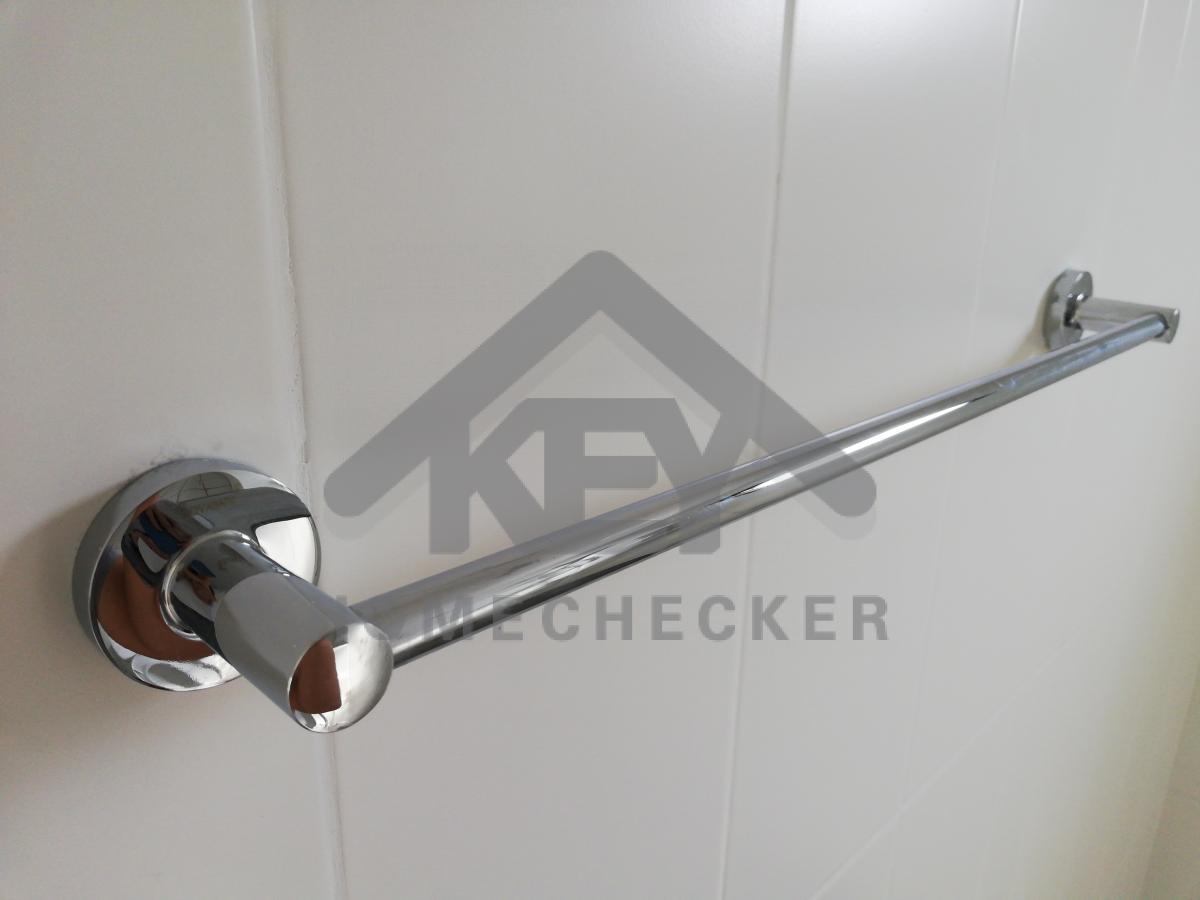

แก้ไข ติดตั้งให้แน่นหนา และให้ตรง
แก้ไข ติดตั้งให้แน่นหนา
งานเรียบร้อยดี
แก้ไข ใส่อุปกรณ์ฝาครอบฟลอเดรนให้ครบ
แก้ไข ใส่อุปกรณ์ฝาครอบฟลอเดรนให้ครบ
แก้ไข เก็บงานยาแนว
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนว
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนว
งานเรียบร้อยดี
แก้ไข เก็บงานรอยแตกร้าว และเก็บสีช่องเซอร์วิส
งานเรียบร้อยดี
แก้ไข เก็บงานขอบหน้าต่าง
แก้ไข ทำความสะอาดเก็บสี
แก้ไข เก็บงานยาแนวขอบประตู
งานเรียบร้อยดี

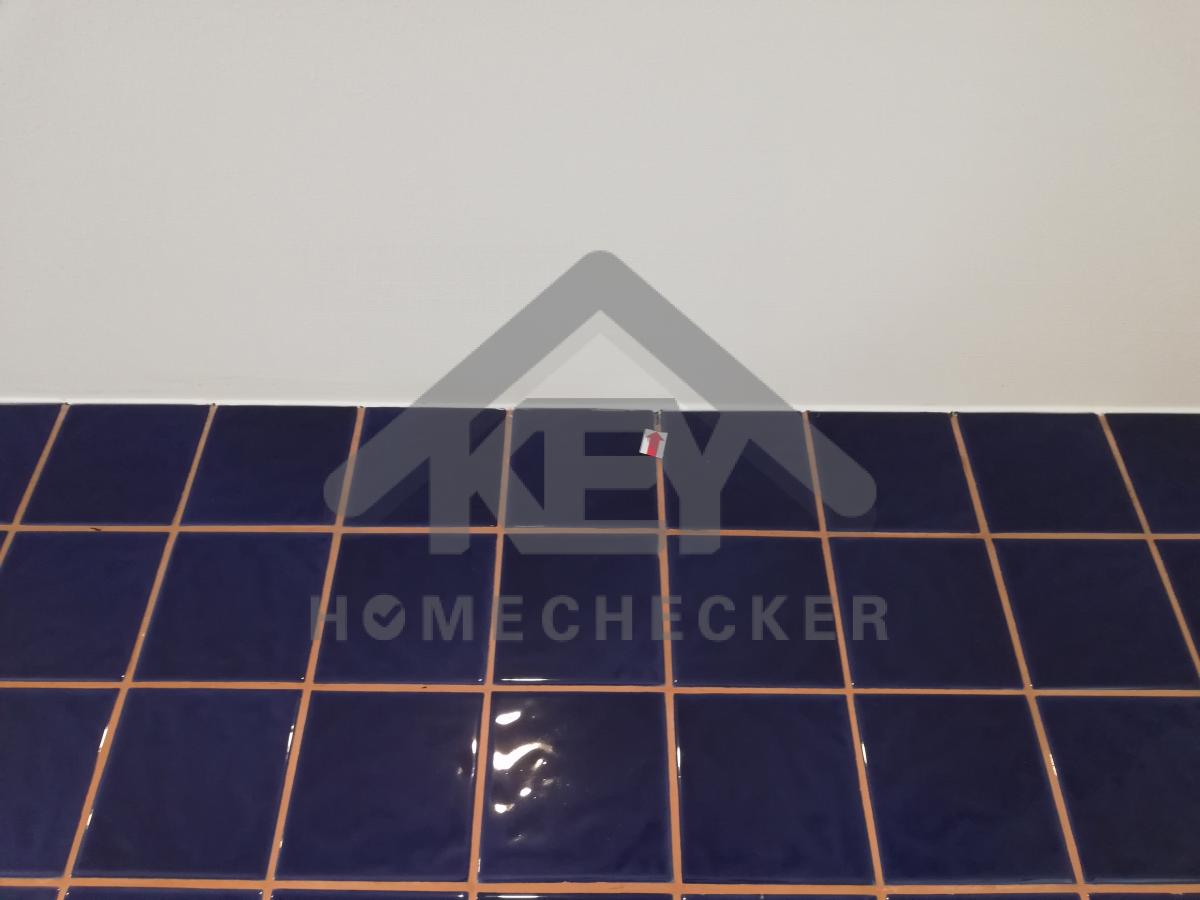

แก้ไข เก็บงานยาแนวขอบกระเบื้อง
แก้ไข กระเบื้องติดตั้งบิ่นแตก และเก็บงานยาแนวทั้งหมด
แก้ไข เก็บงานซิลิโคนขอบตัวจบพื้น
แก้ไข เก็บงานซิลิโคนขอบตัวจบพื้น และเก็บงานทำความสะอาดให้เรียบร้อย
แก้ไข ปรับระดับกระเบื้องมีน้ำขังพื้น
แก้ไข ปรับระดับกระเบื้องมีน้ำขังพื้น

แก้ไข ใส่ฝาครอบลูกบิดให้ตรง
งานเรียบร้อยดี
แก้ไข ปิดรูเก็บงานให้เรียบร้อย
ผ่าน 99 รายการ
ที่ต้องแก้ไข 60 รายการ
