ตรวจบ้าน เดอะ ซิตี้ สุขสวัสดิ์ 64 The City Suksawat 64 กรุงเทพฯ กับ Keyhomechecker
- ตรวจเสร็จรับรายงานทันที
- ตรวจละเอียด ดูตัวอย่างรายงานด้านล่าง

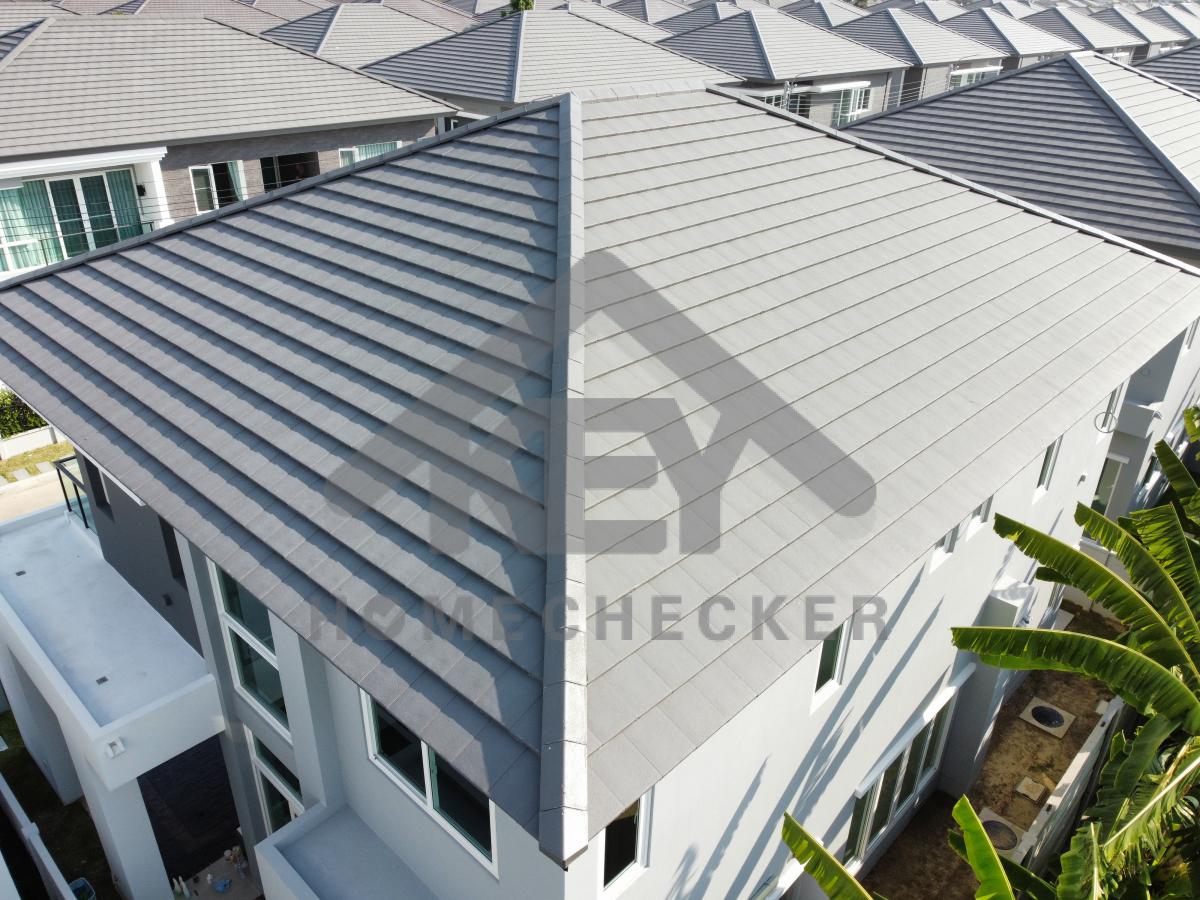

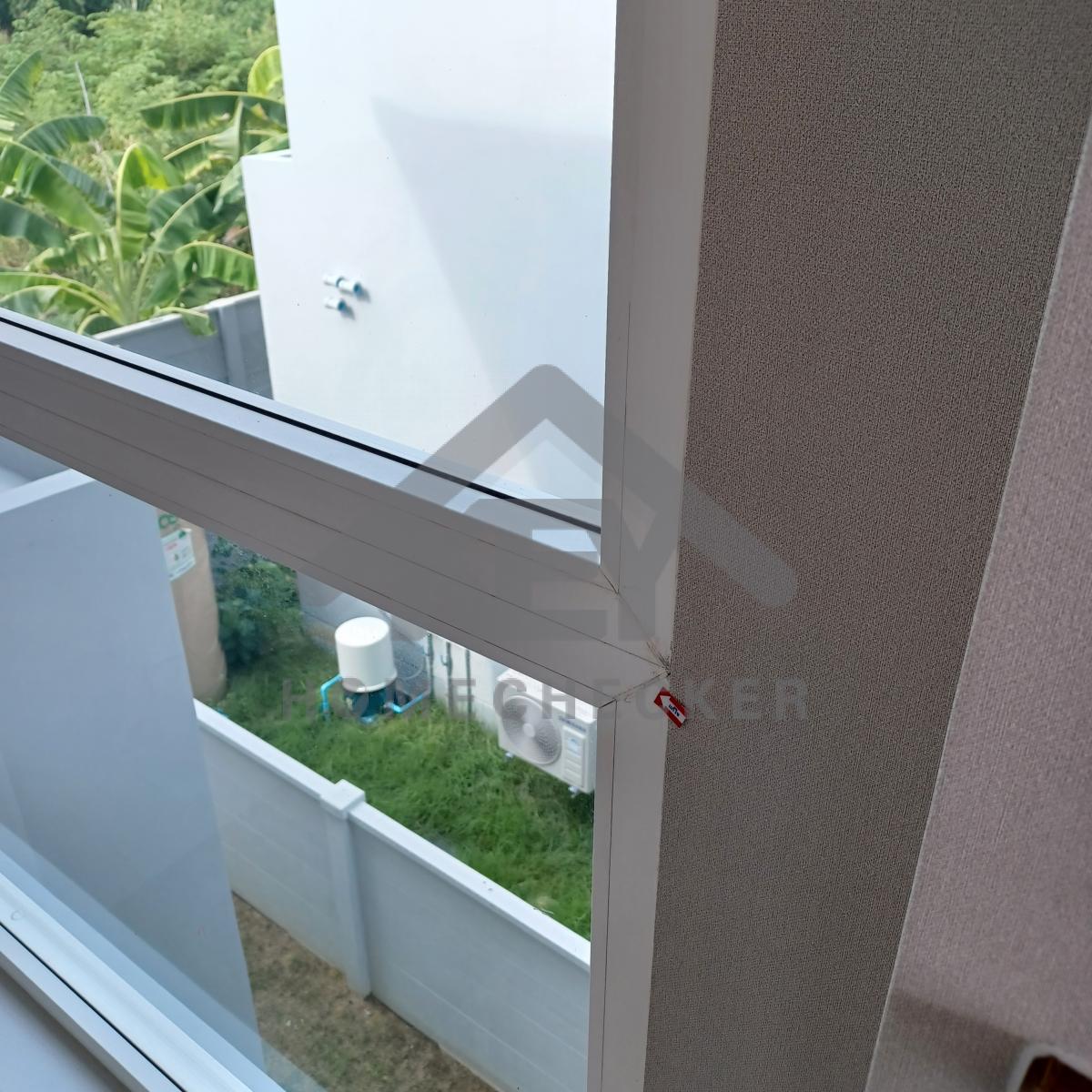

- มีโดรนคอยตรวจดูมาตรฐานของหลังคา
ติดต่อ : https://facebook.com/IKeyhomechecker
Line : https://lin.ee/3gEhZ9bA

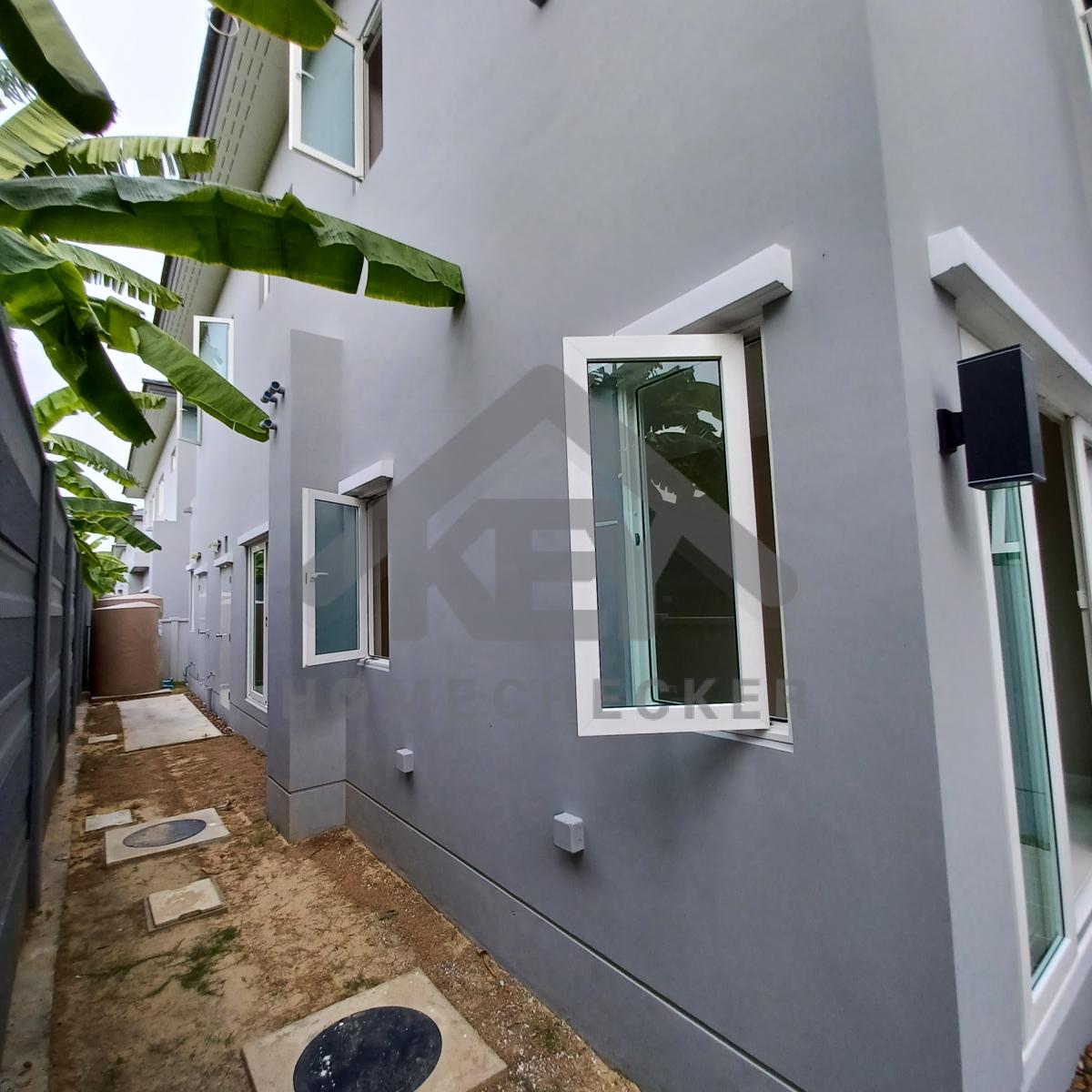

รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: THE CITY สุขสวัสดิ์ 64 (555/95)รายงาน: รายงานการตรวจบ้าน -THE CITY สุขสวัสดิ์ 64 (555/95)-( ตรวจครั้งที่ 1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 22 พ.ค. 2023

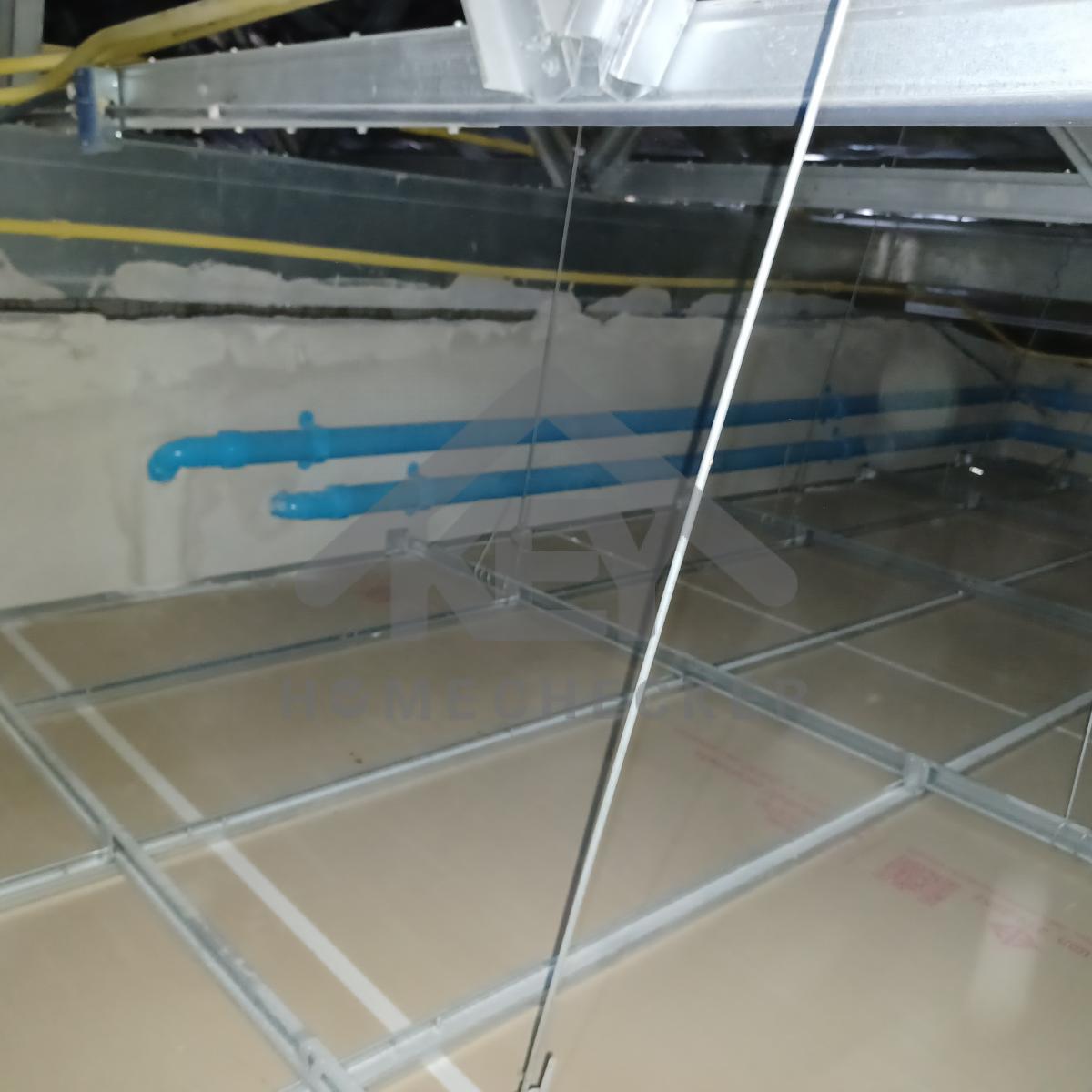

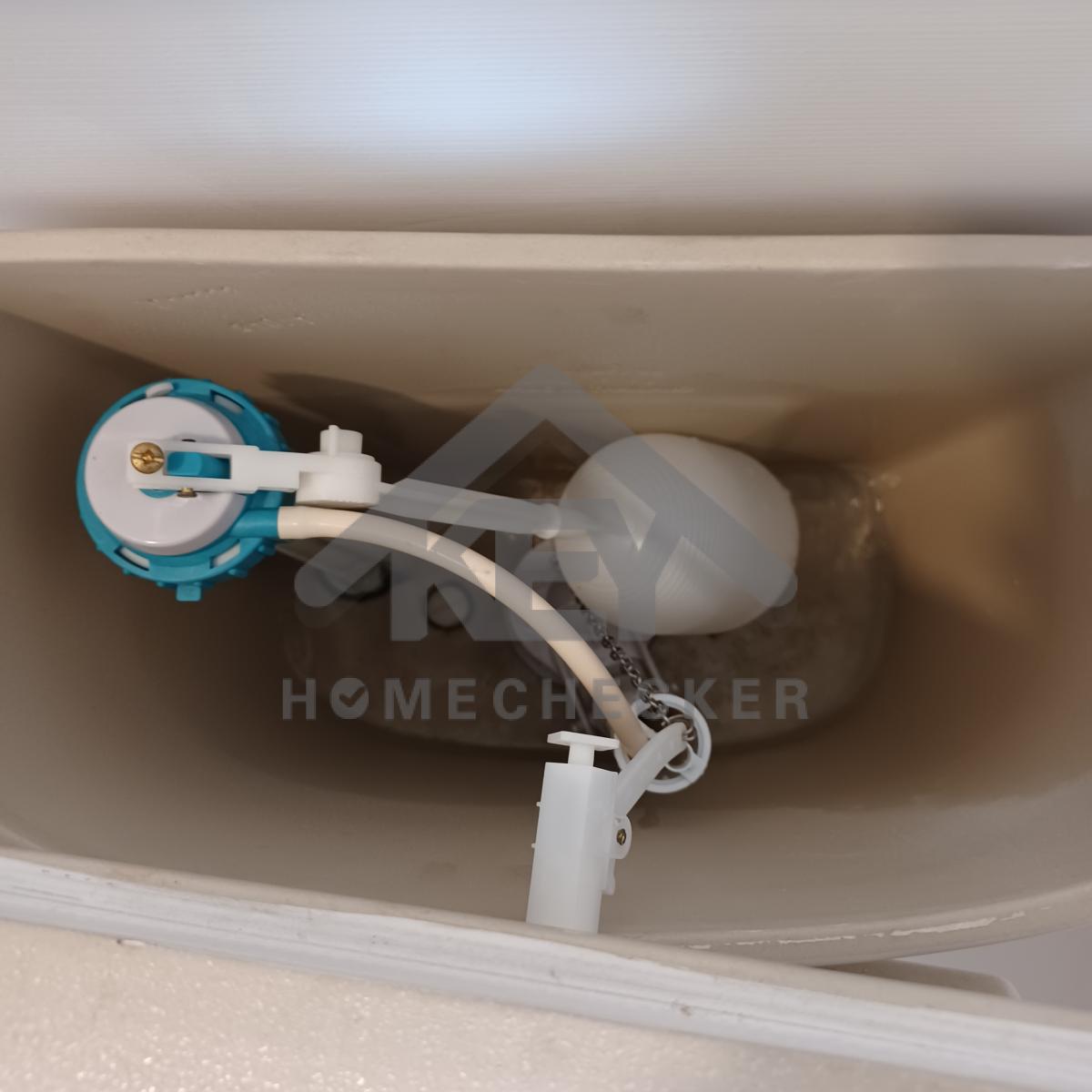

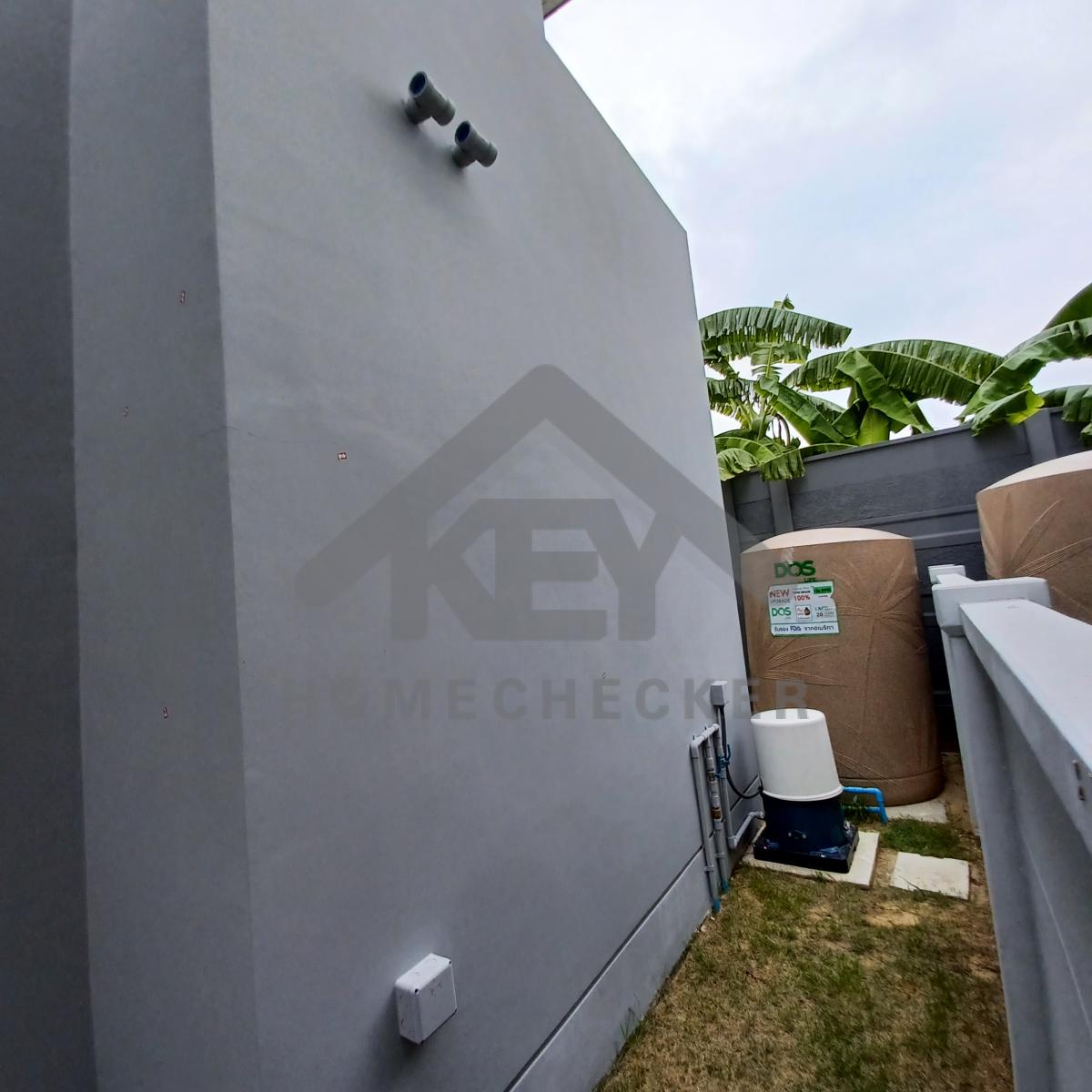

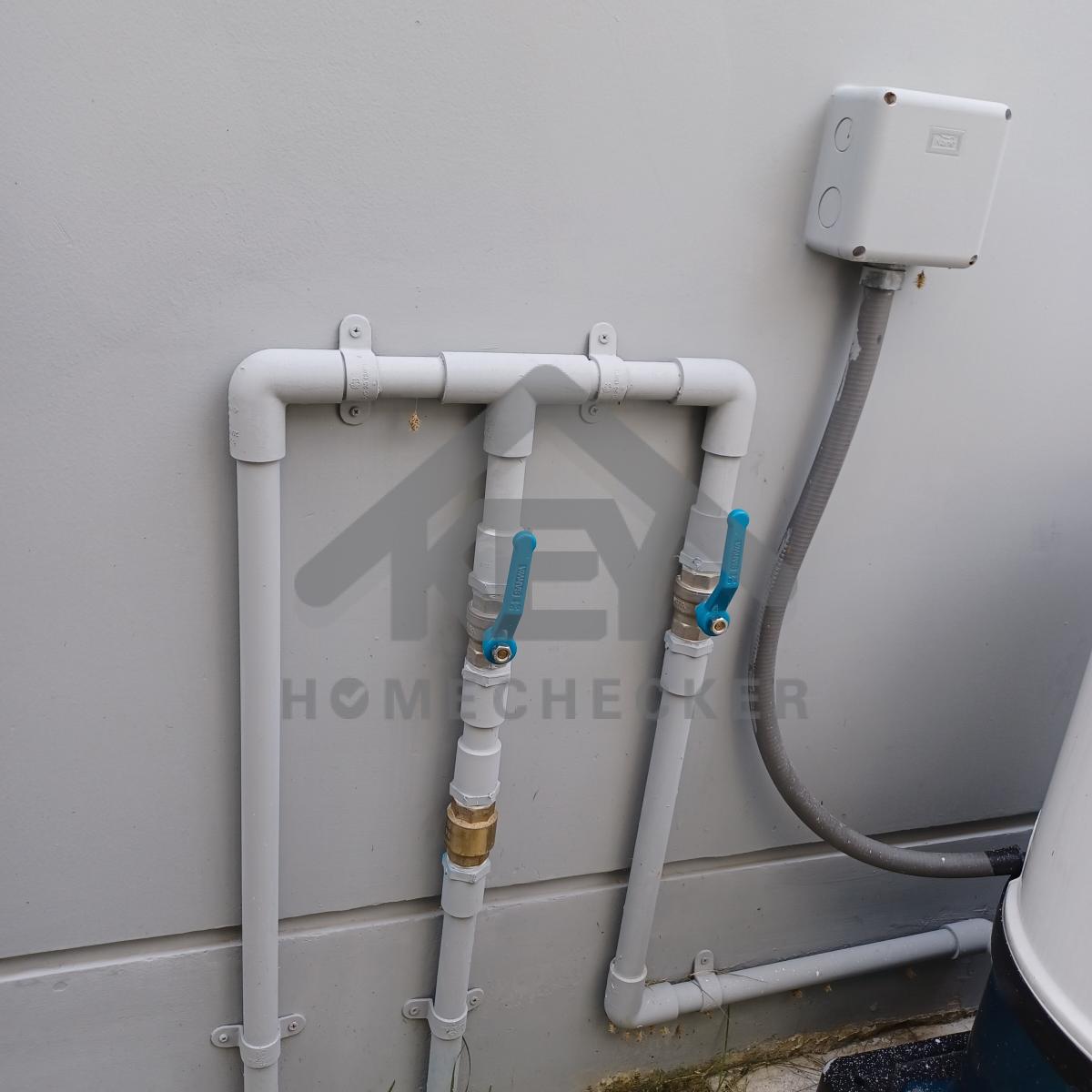

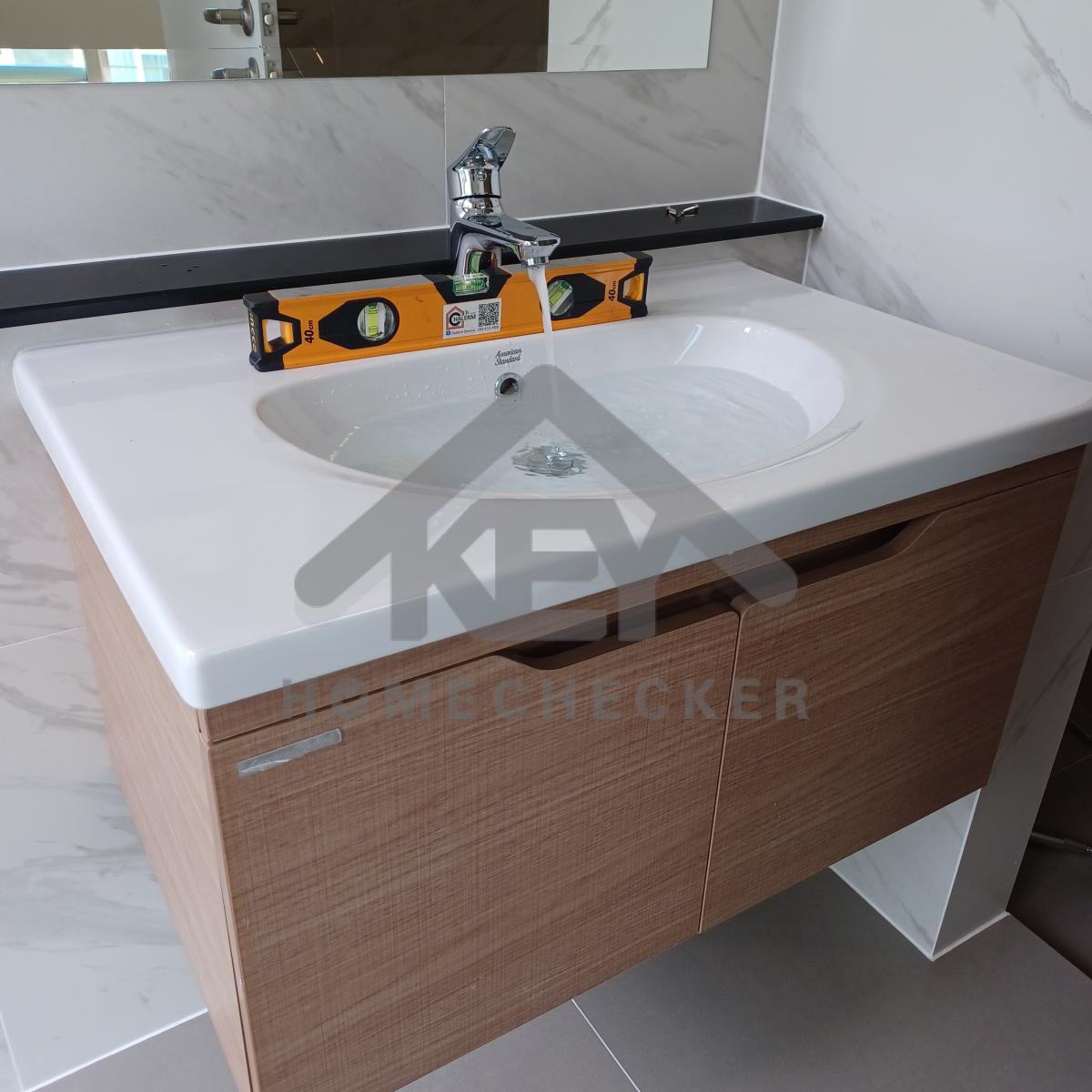

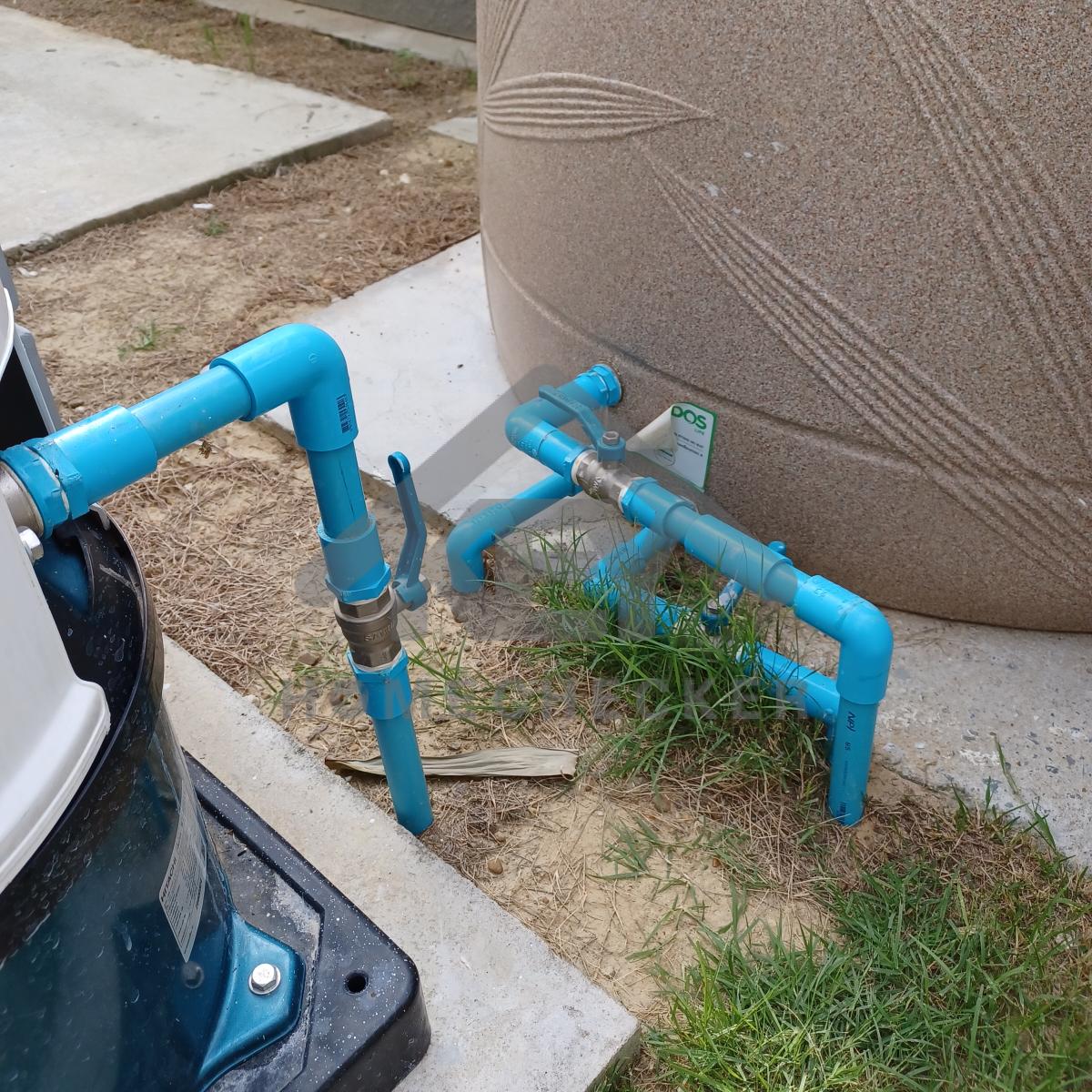

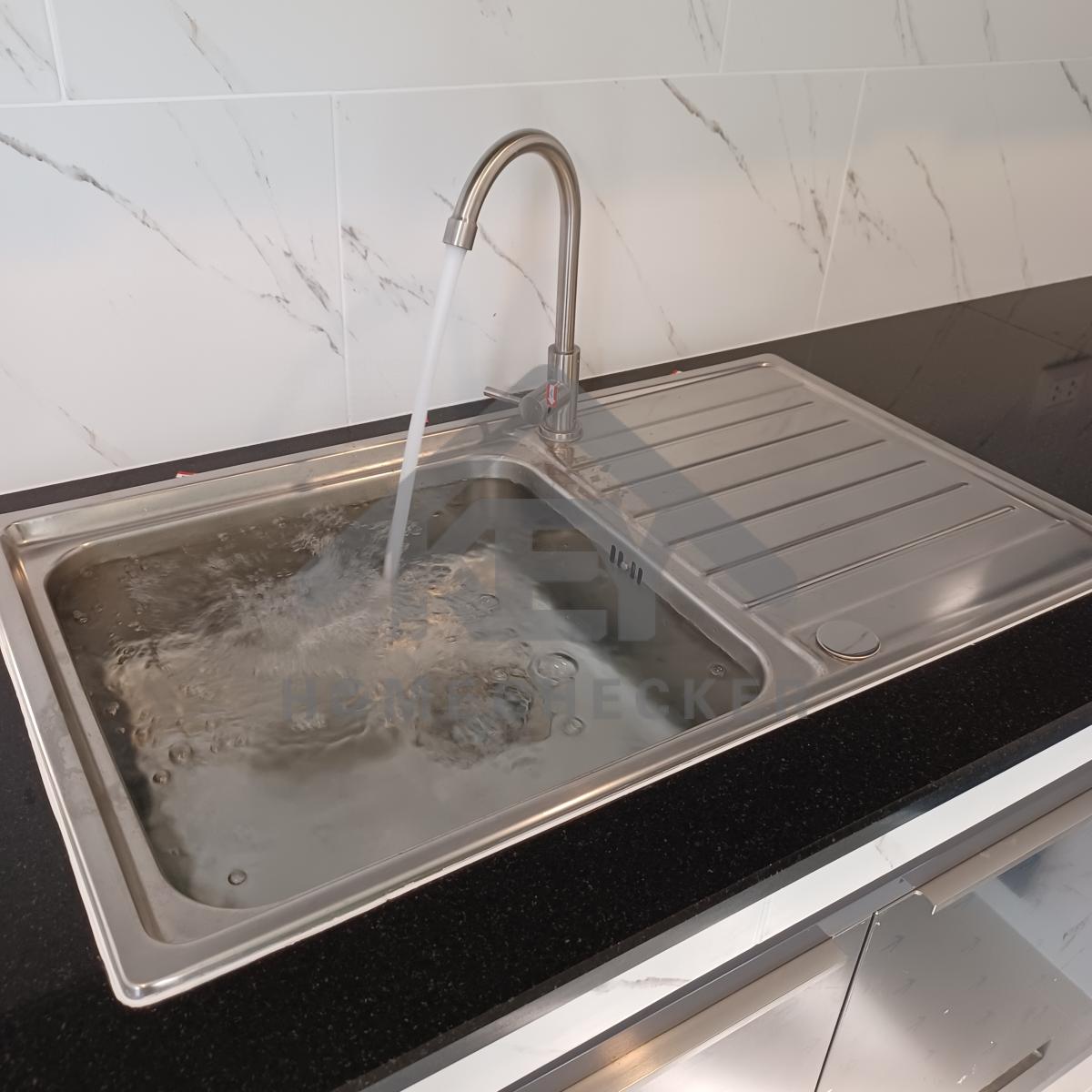

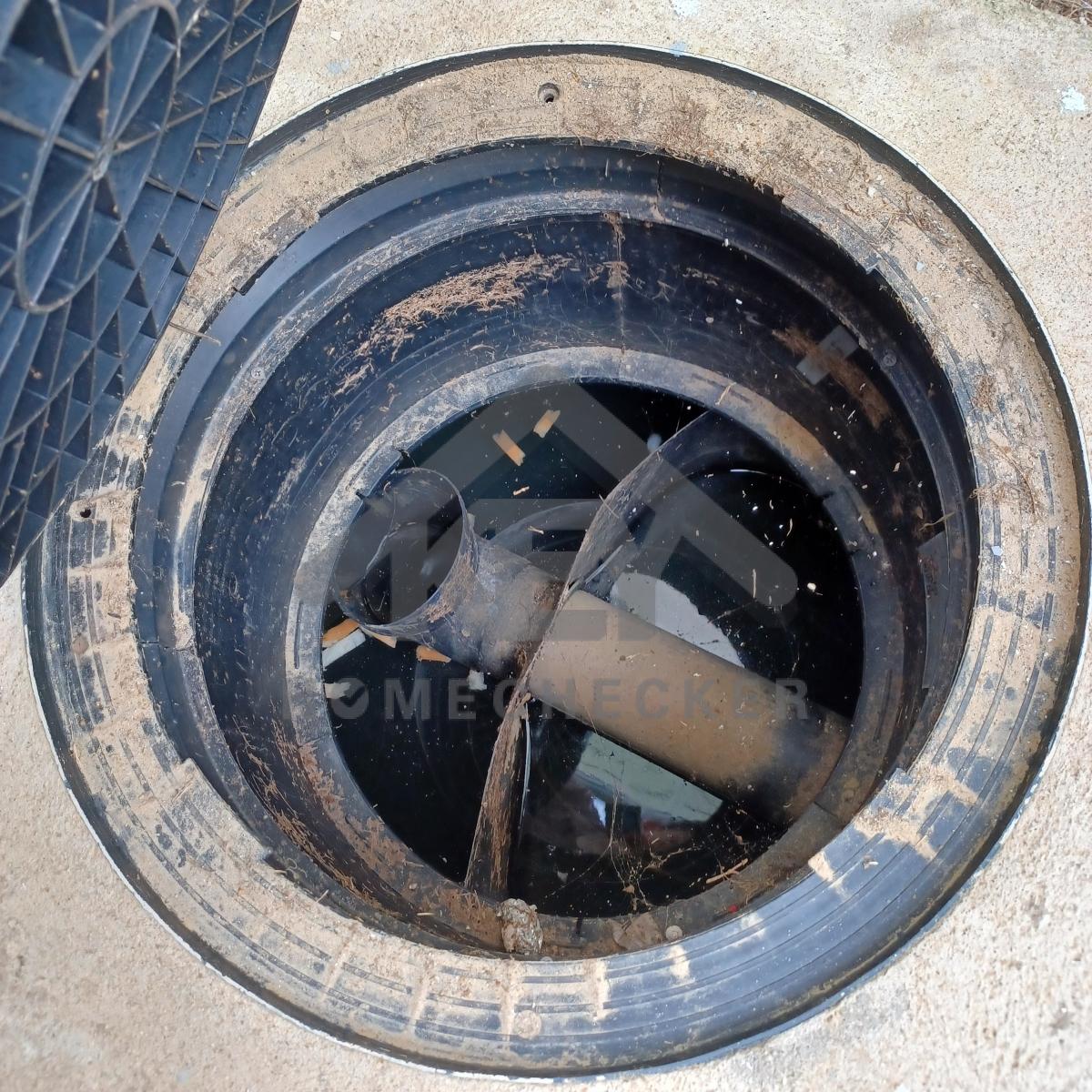

1. งานประปา ปั้ม และสุขาภิบาล

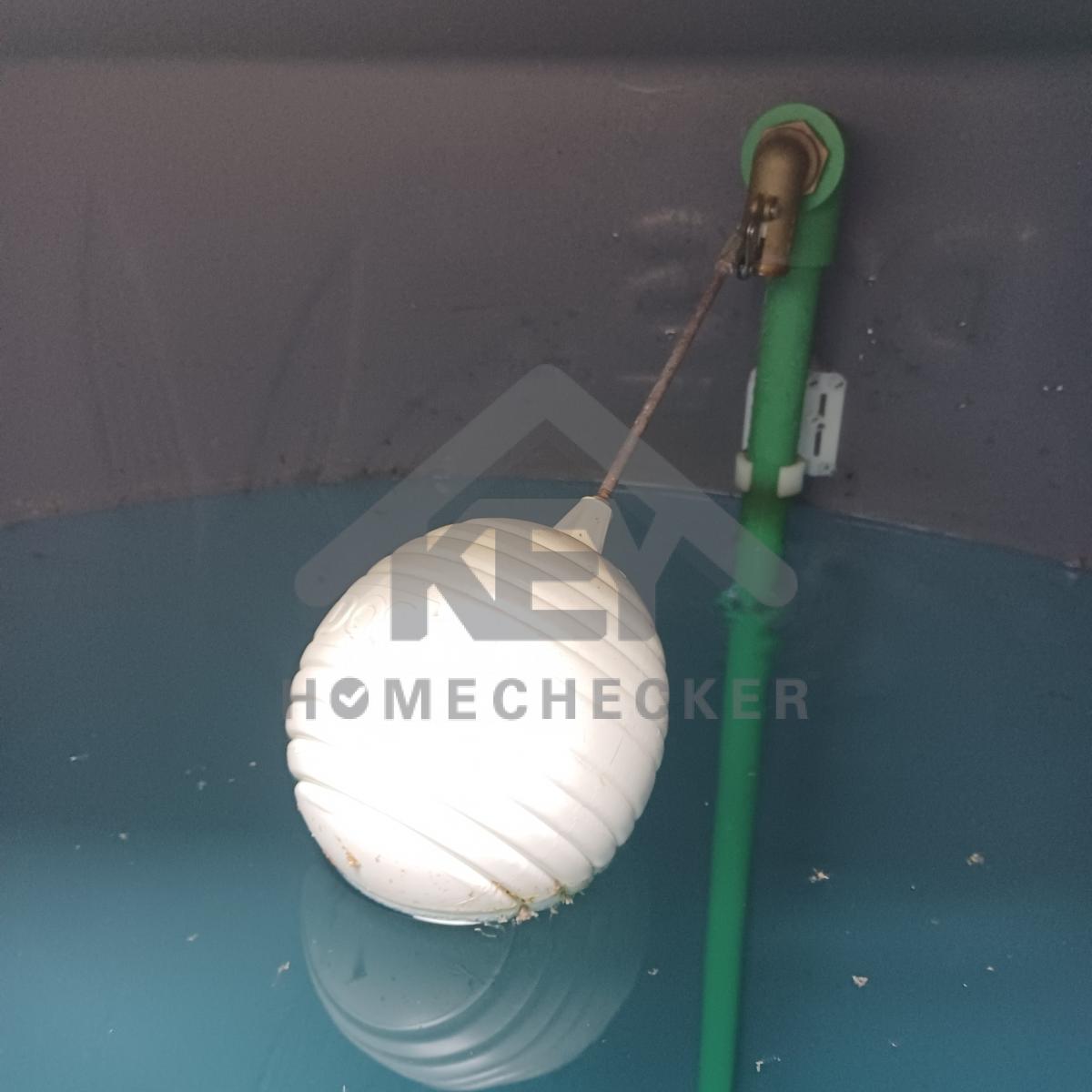

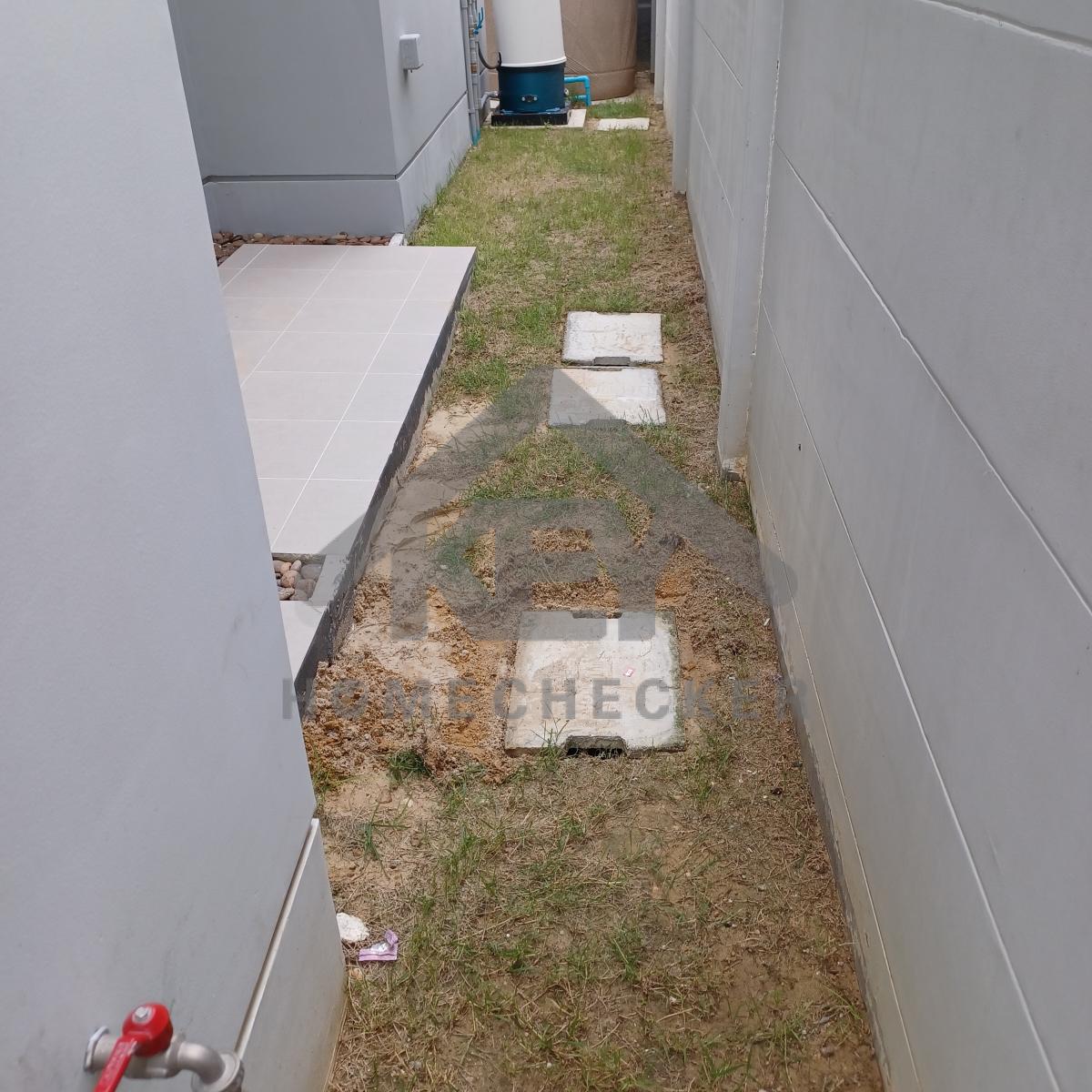

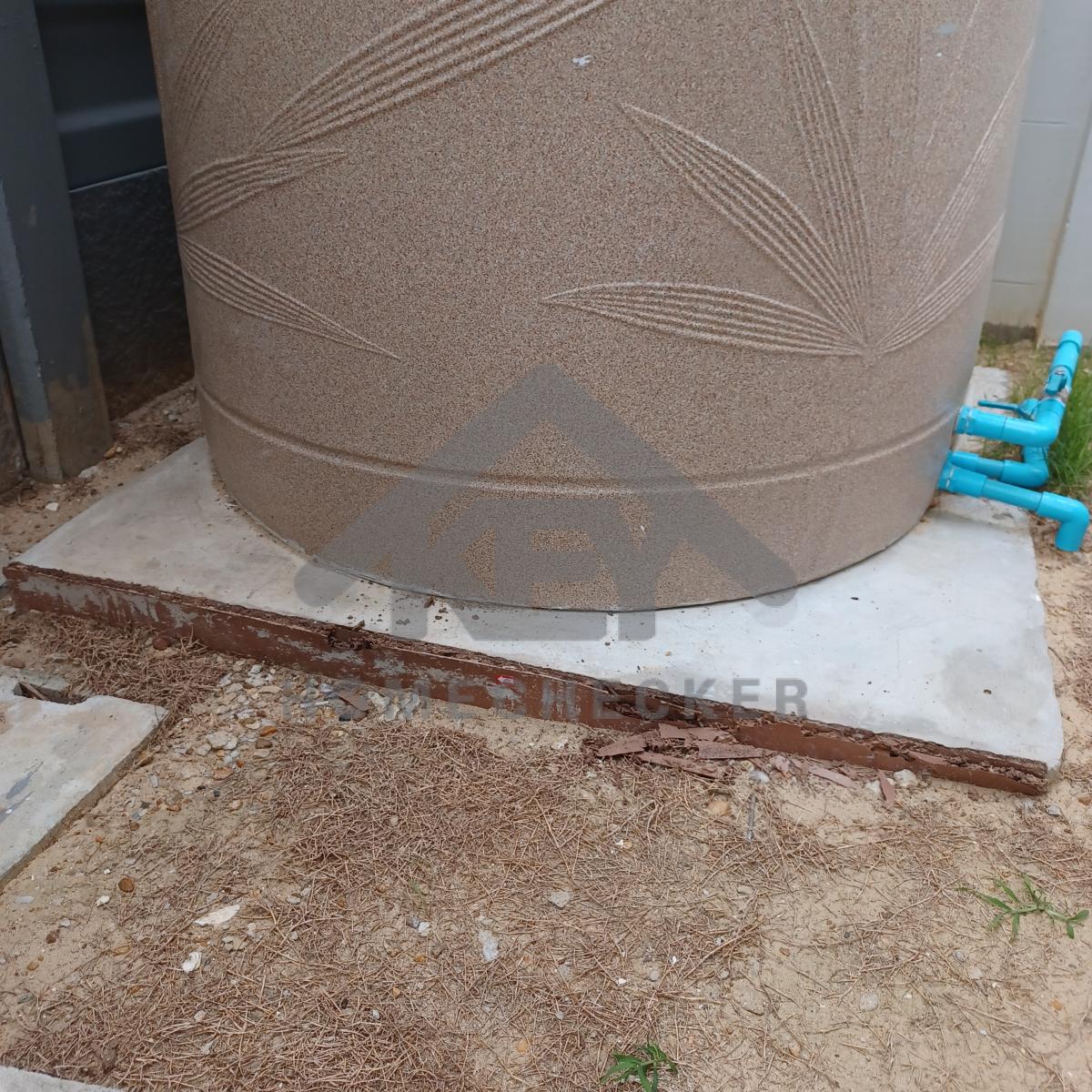

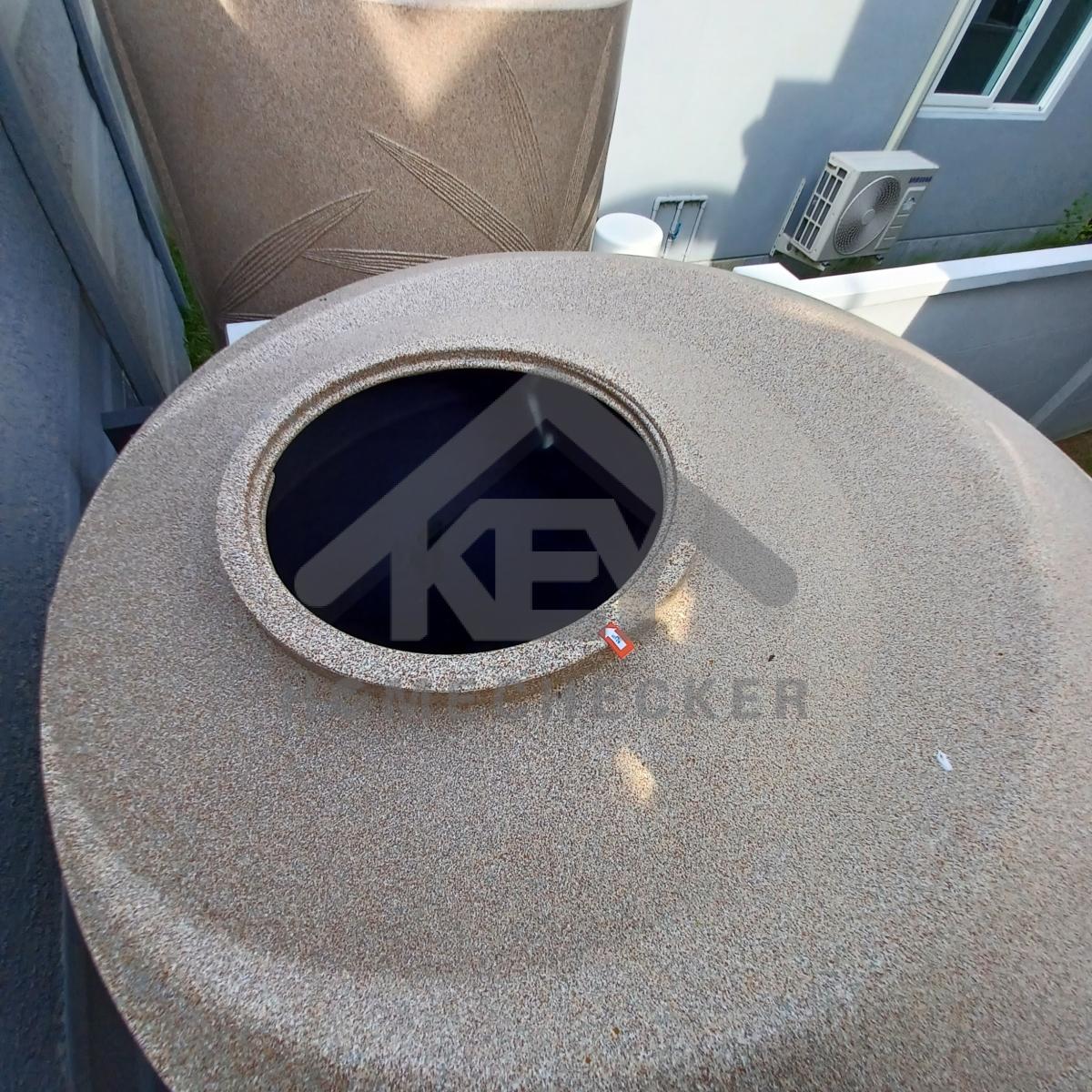

แก้ไข ปิดฝาถังเก็บน้ำให้เรียบร้อย
แก้ไข ทำความสะอาดตะไคร่น้ำ และตะกอนในถังเก็บน้ำให้เรียบร้อย

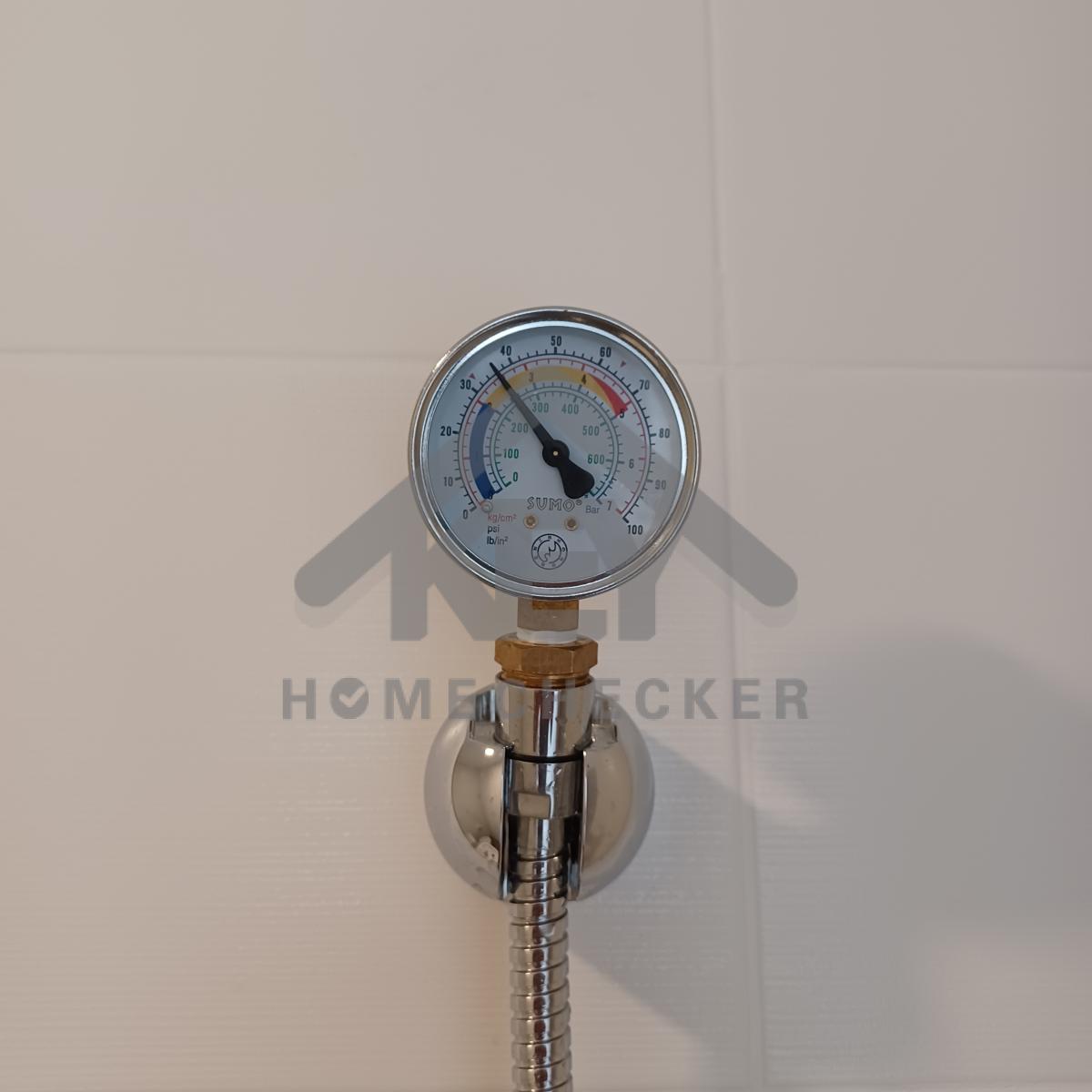

งานเรียบร้อยดี

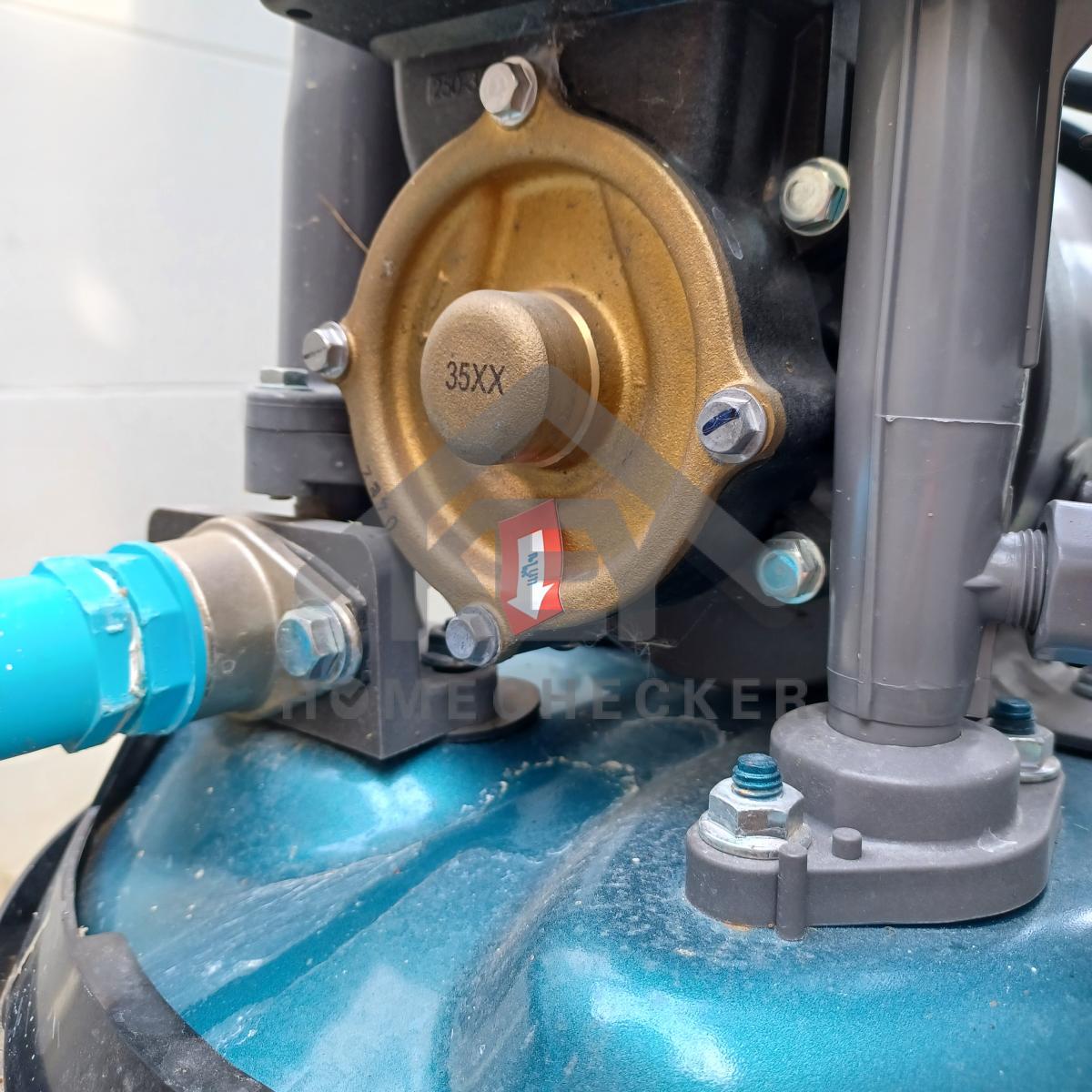

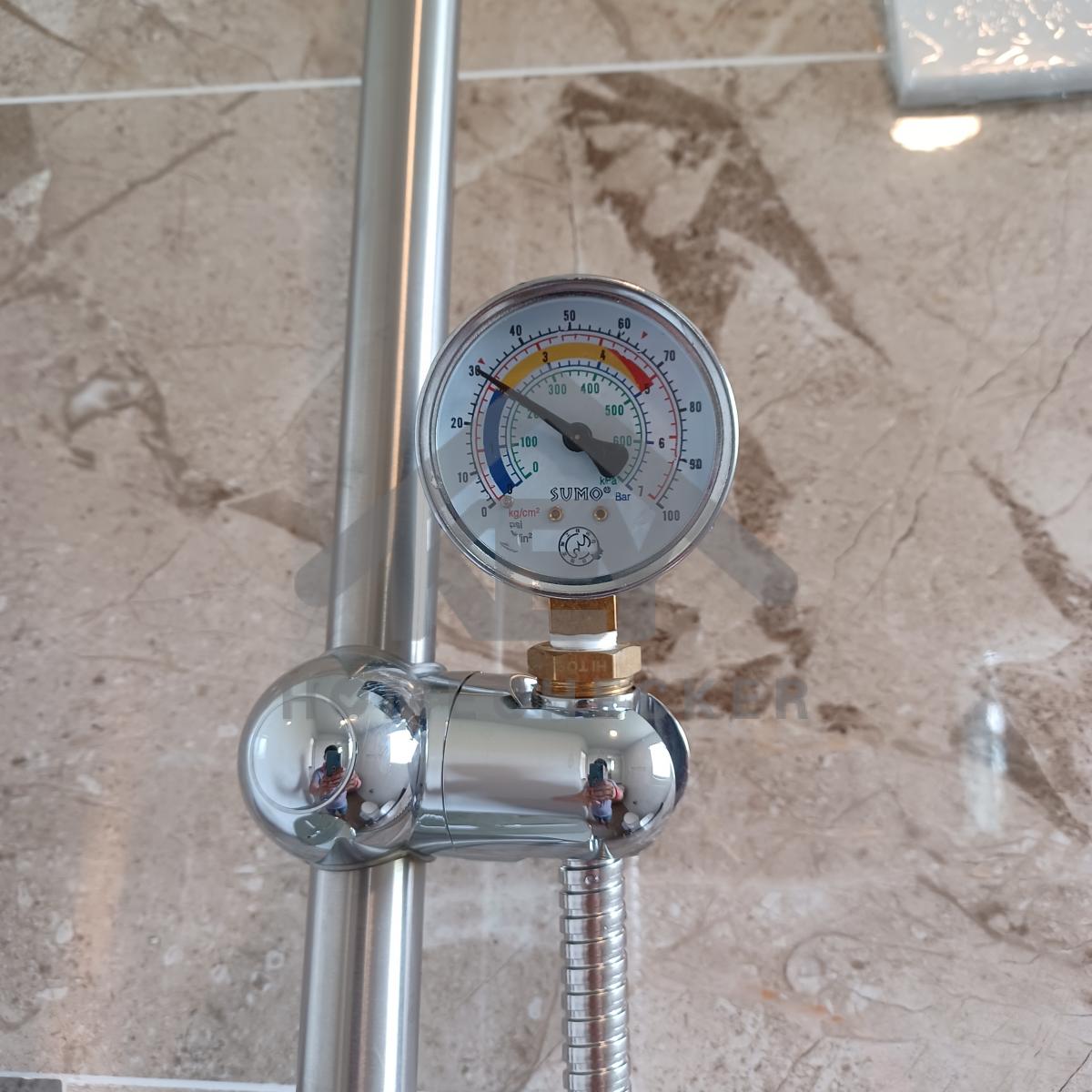

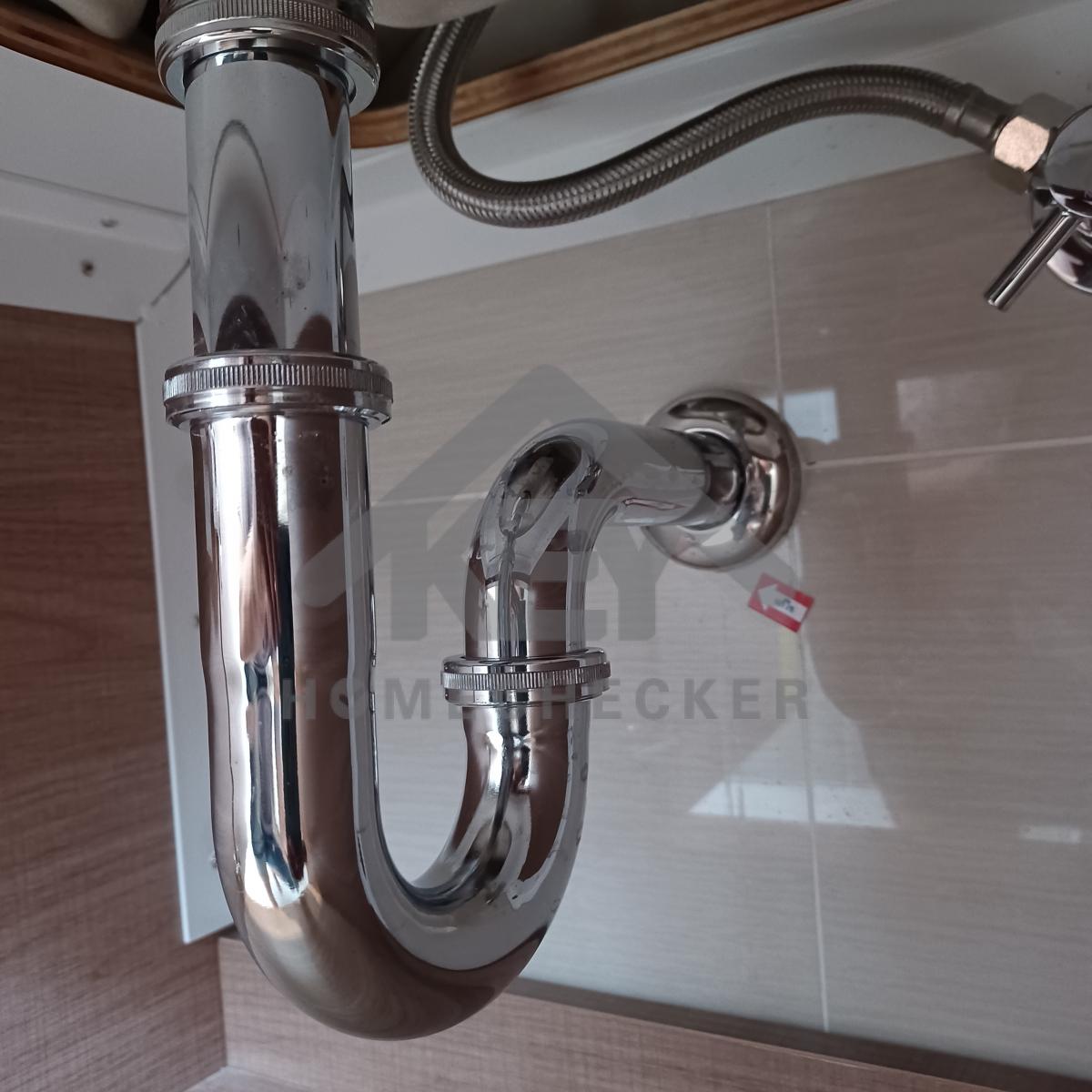

แก้ไข ปั๊มน้ำมีน้ำรั่วซึม
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

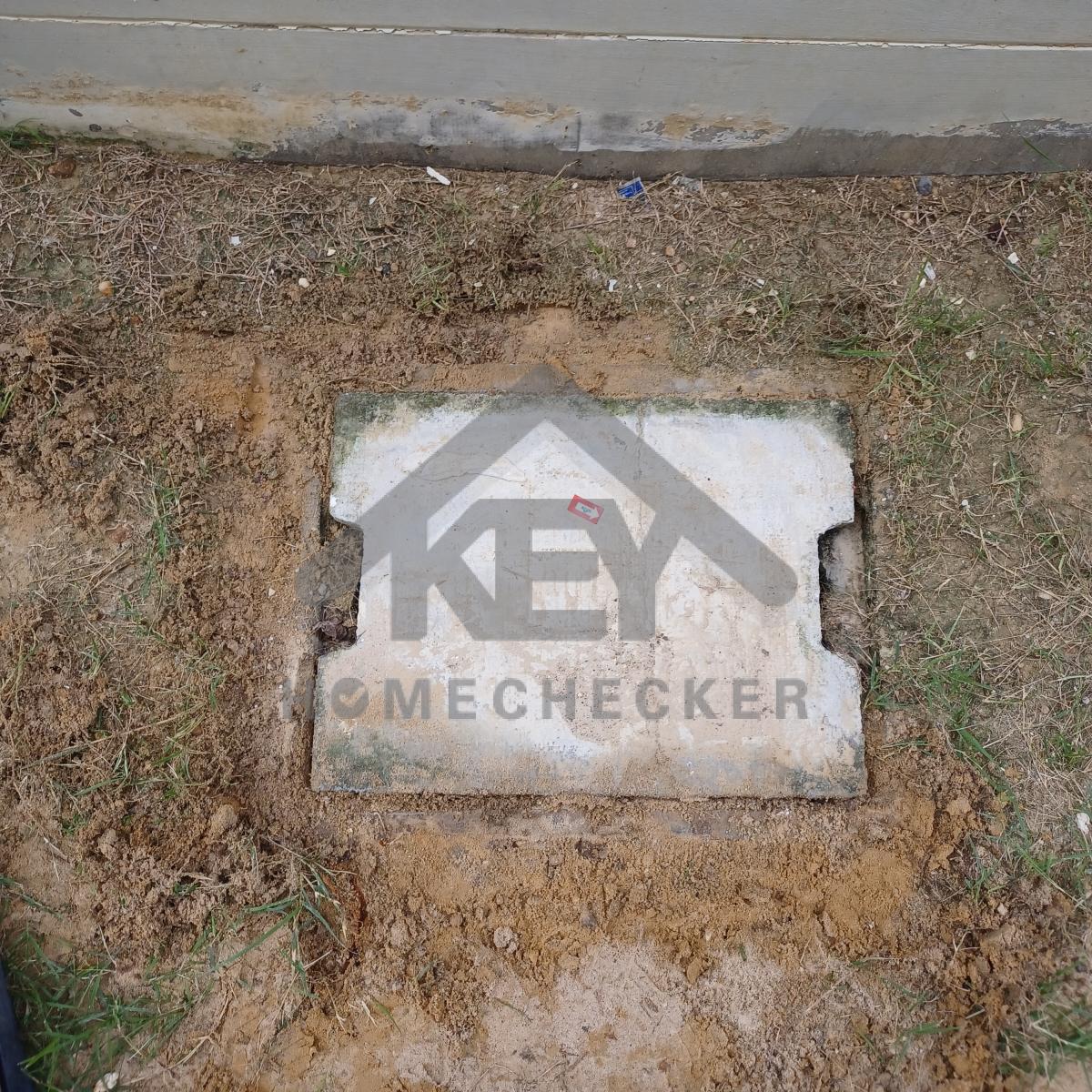

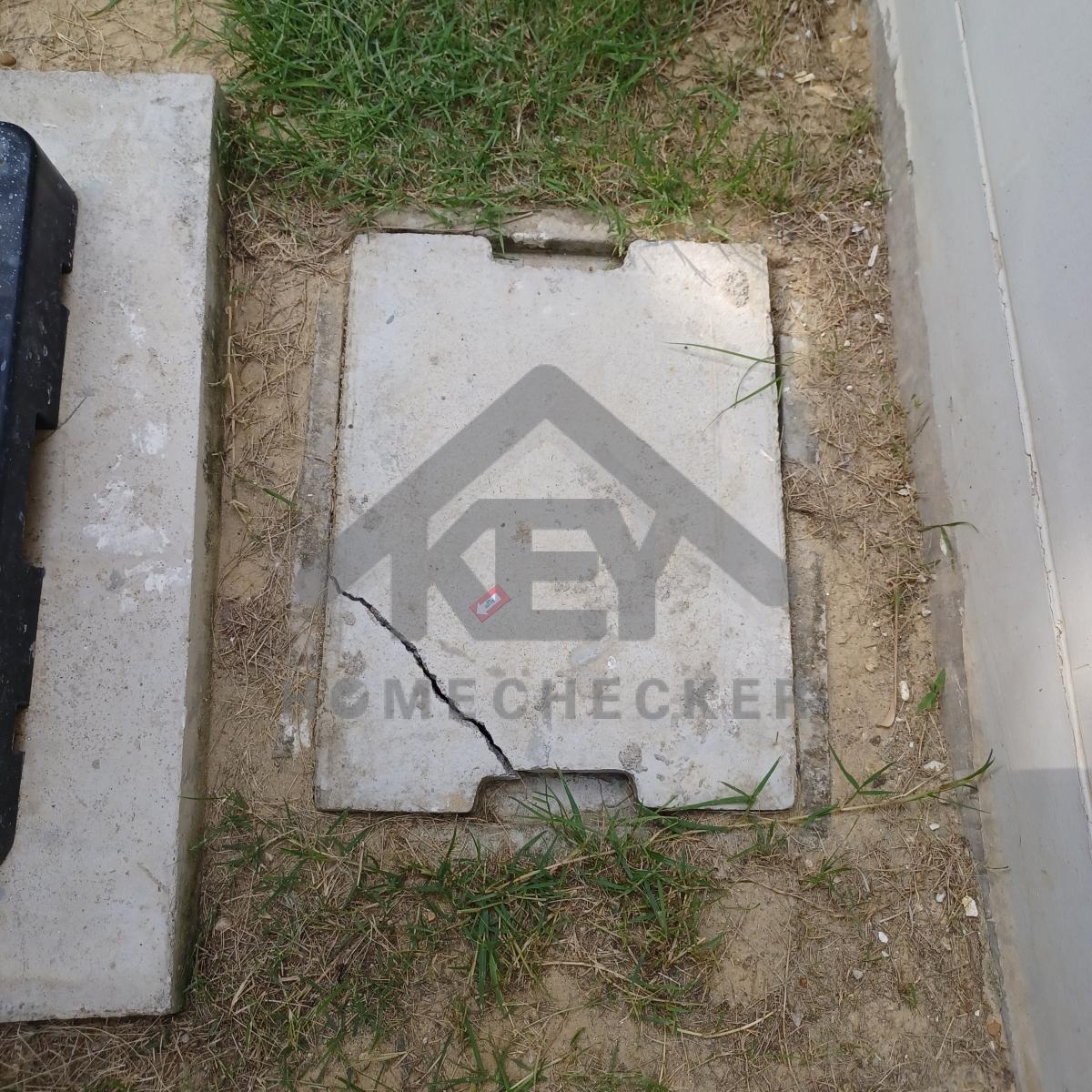

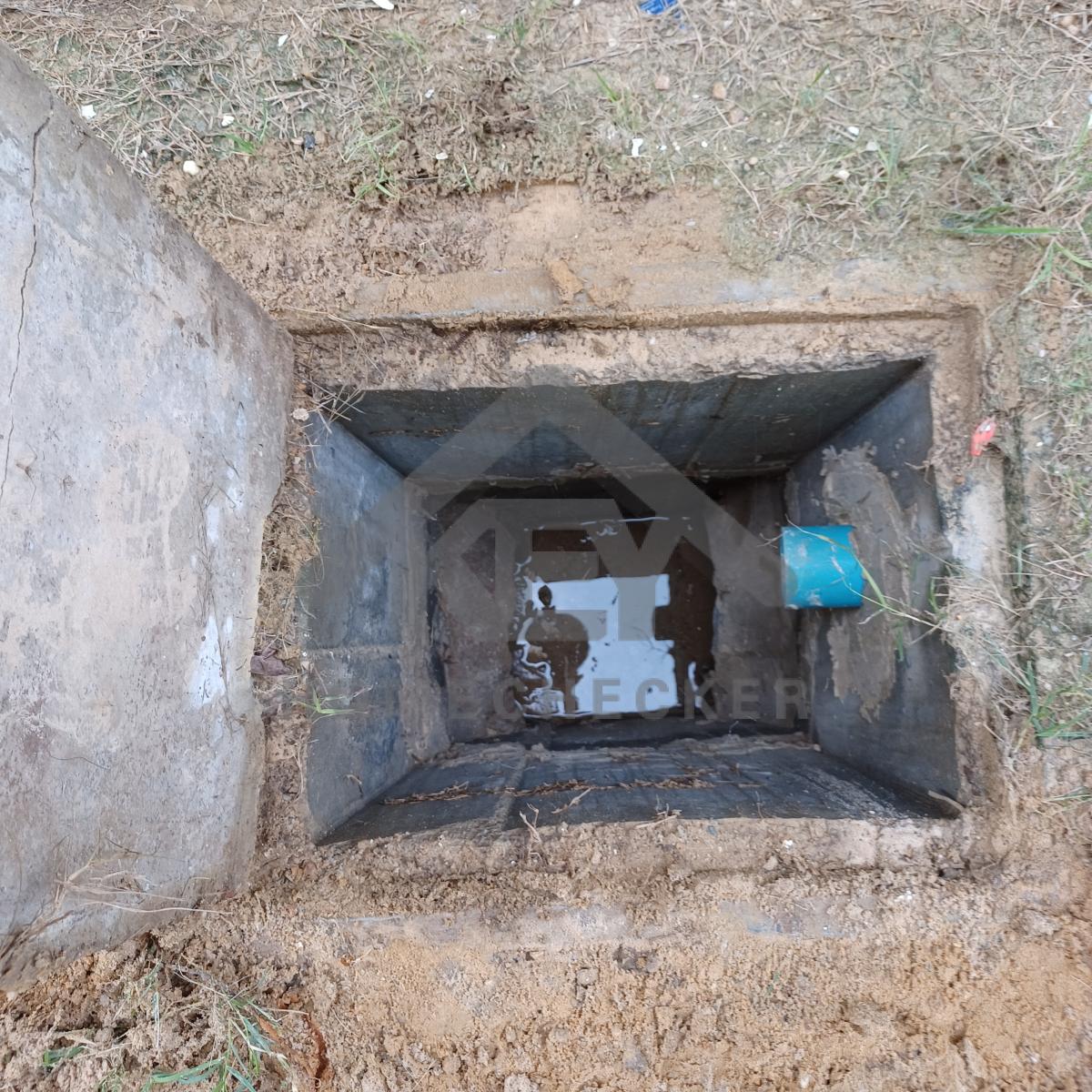

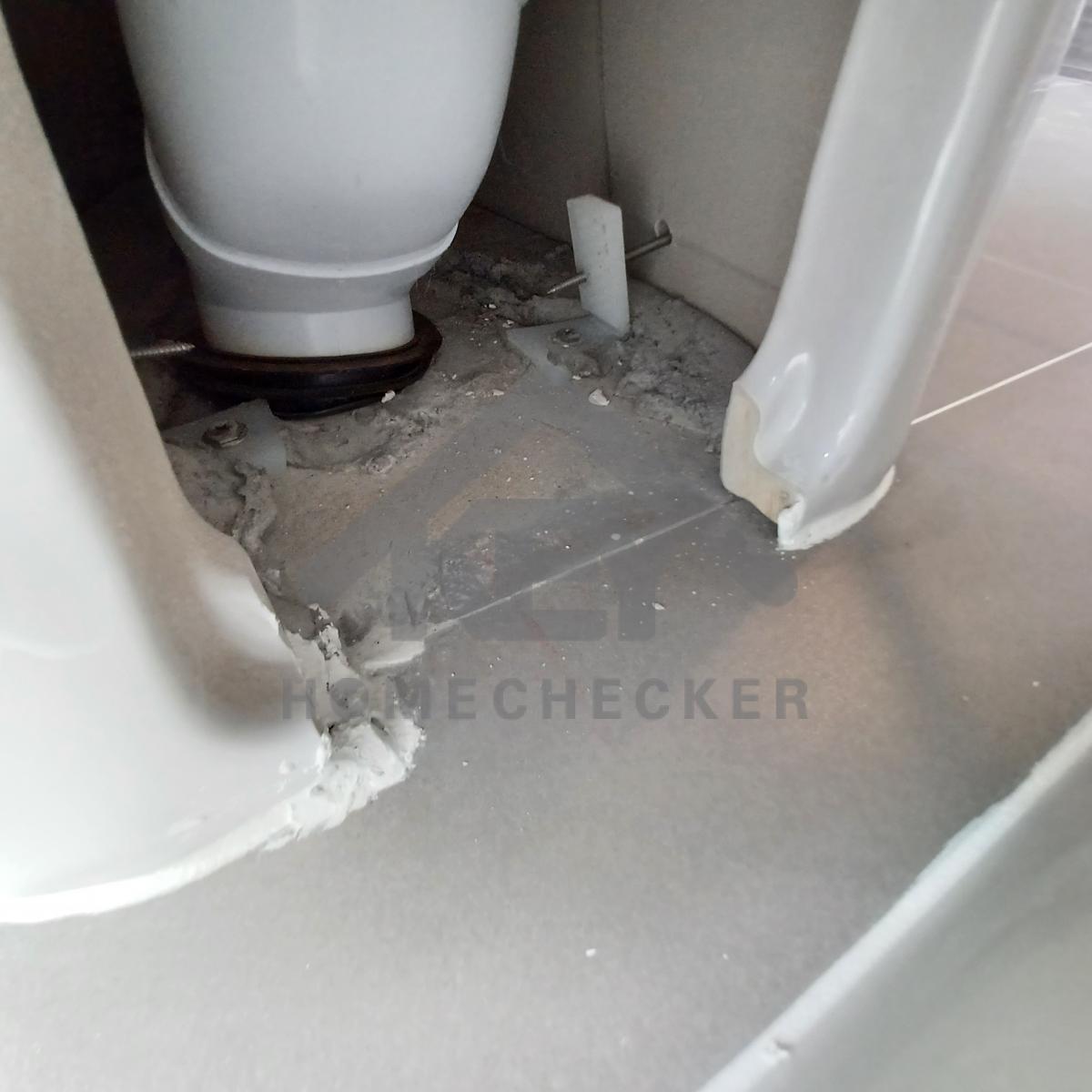

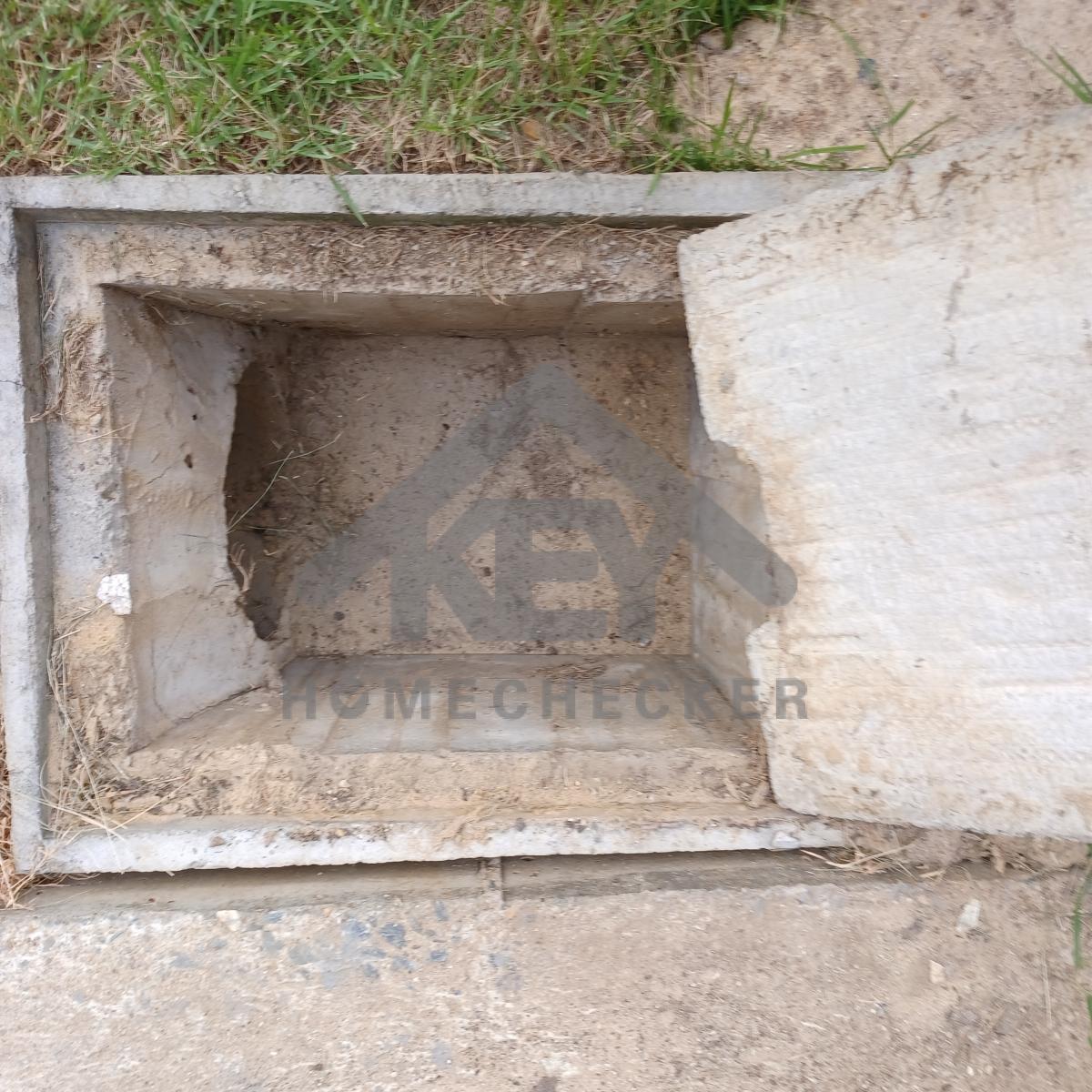

แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่
งานเรียบร้อยดี
งานเรียบร้อยดี

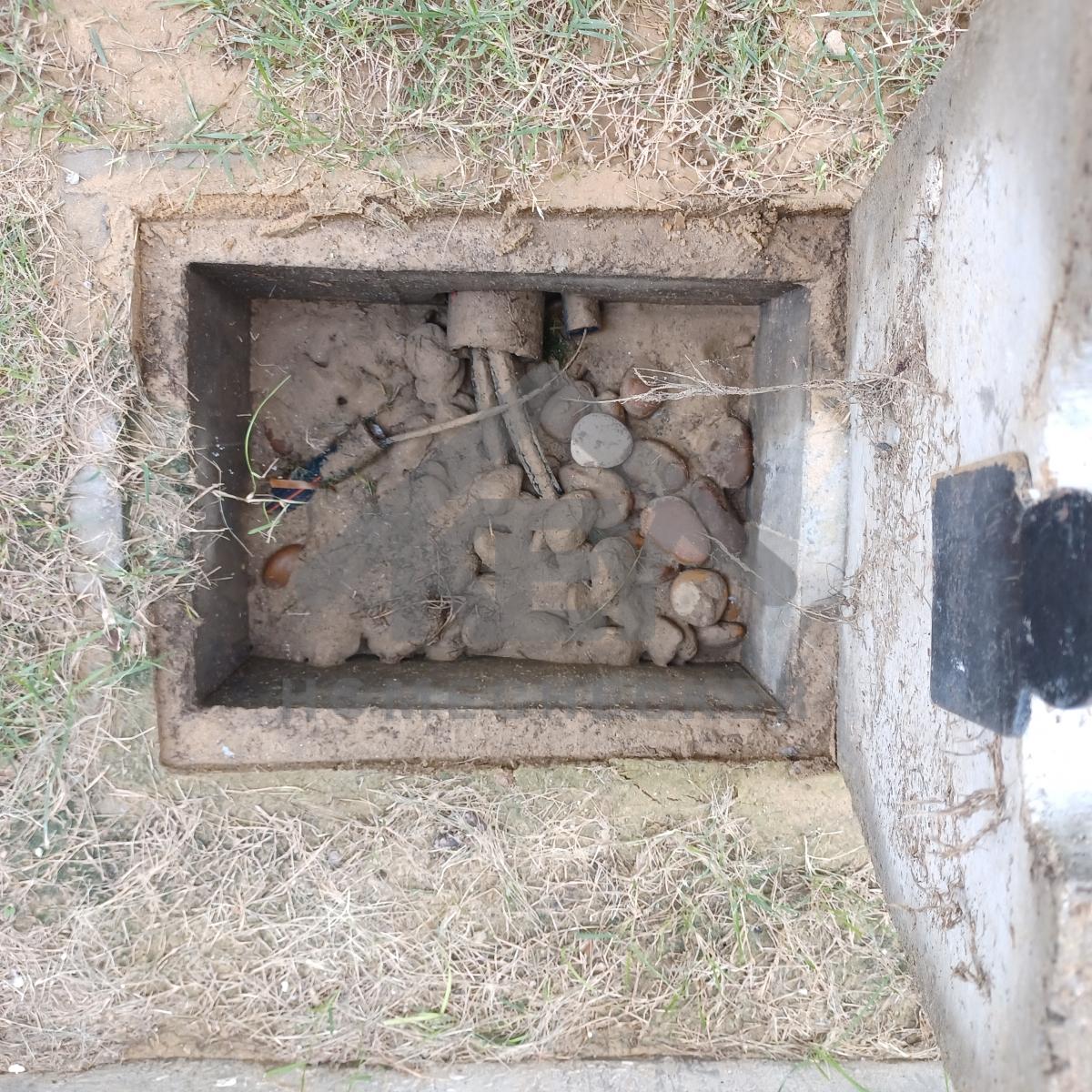

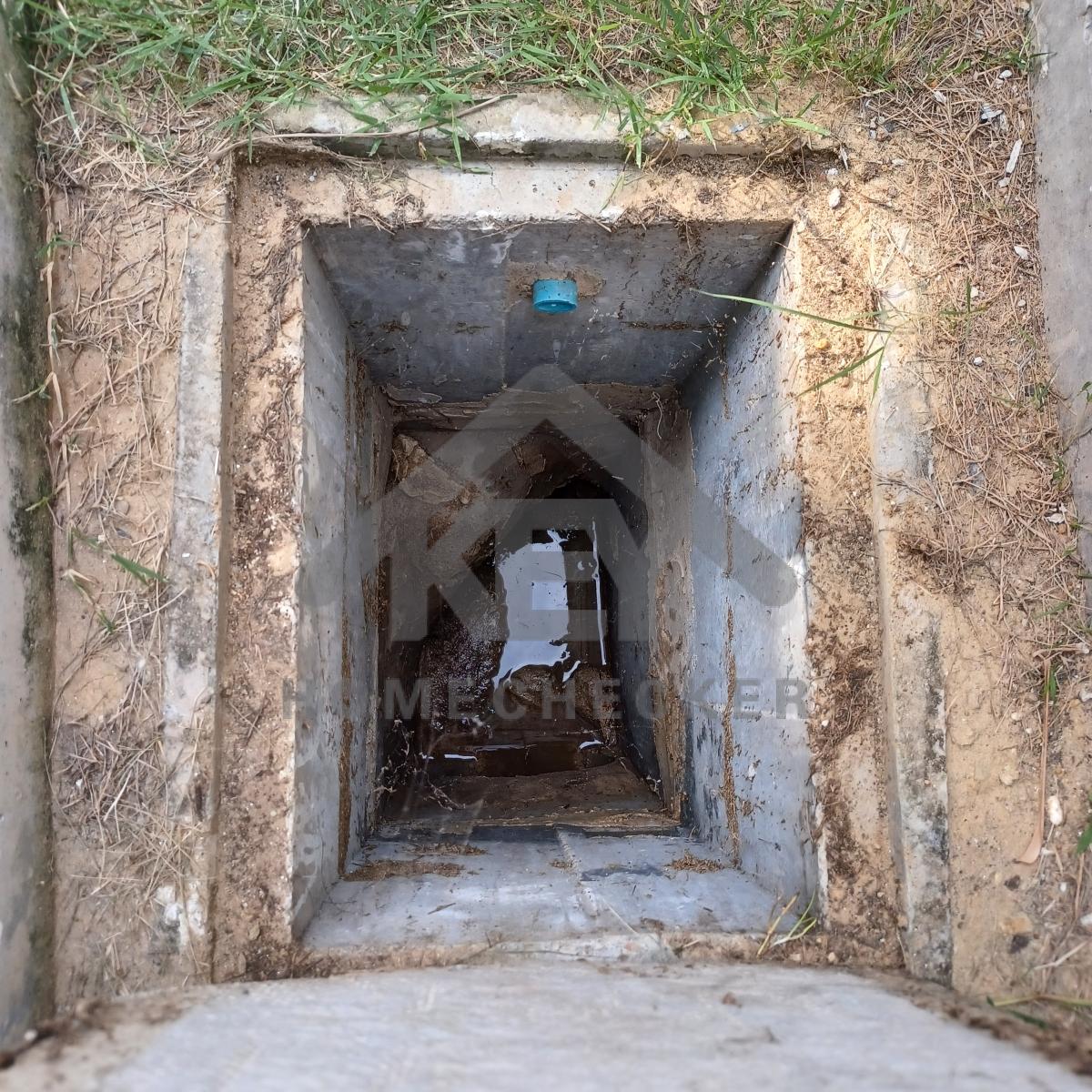

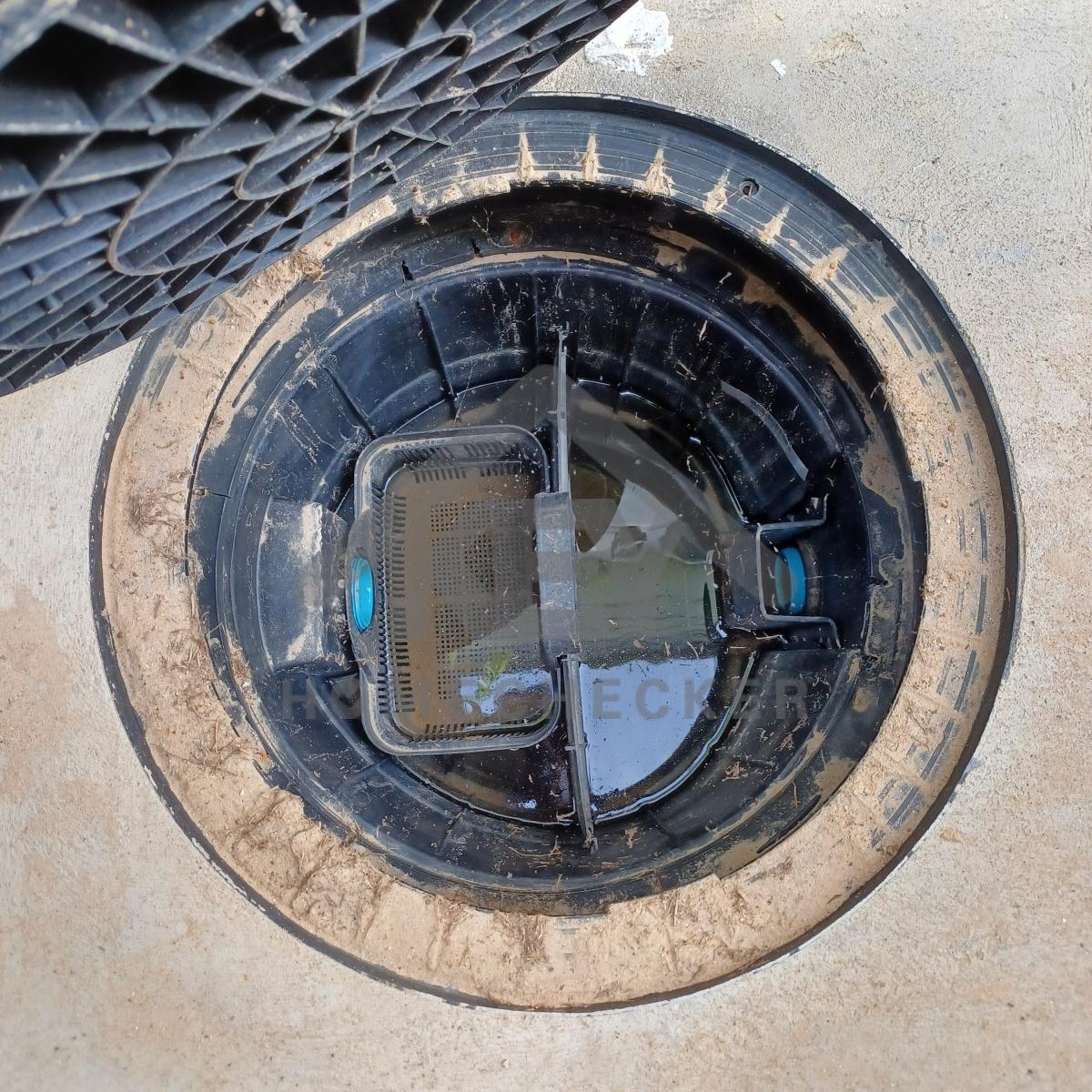

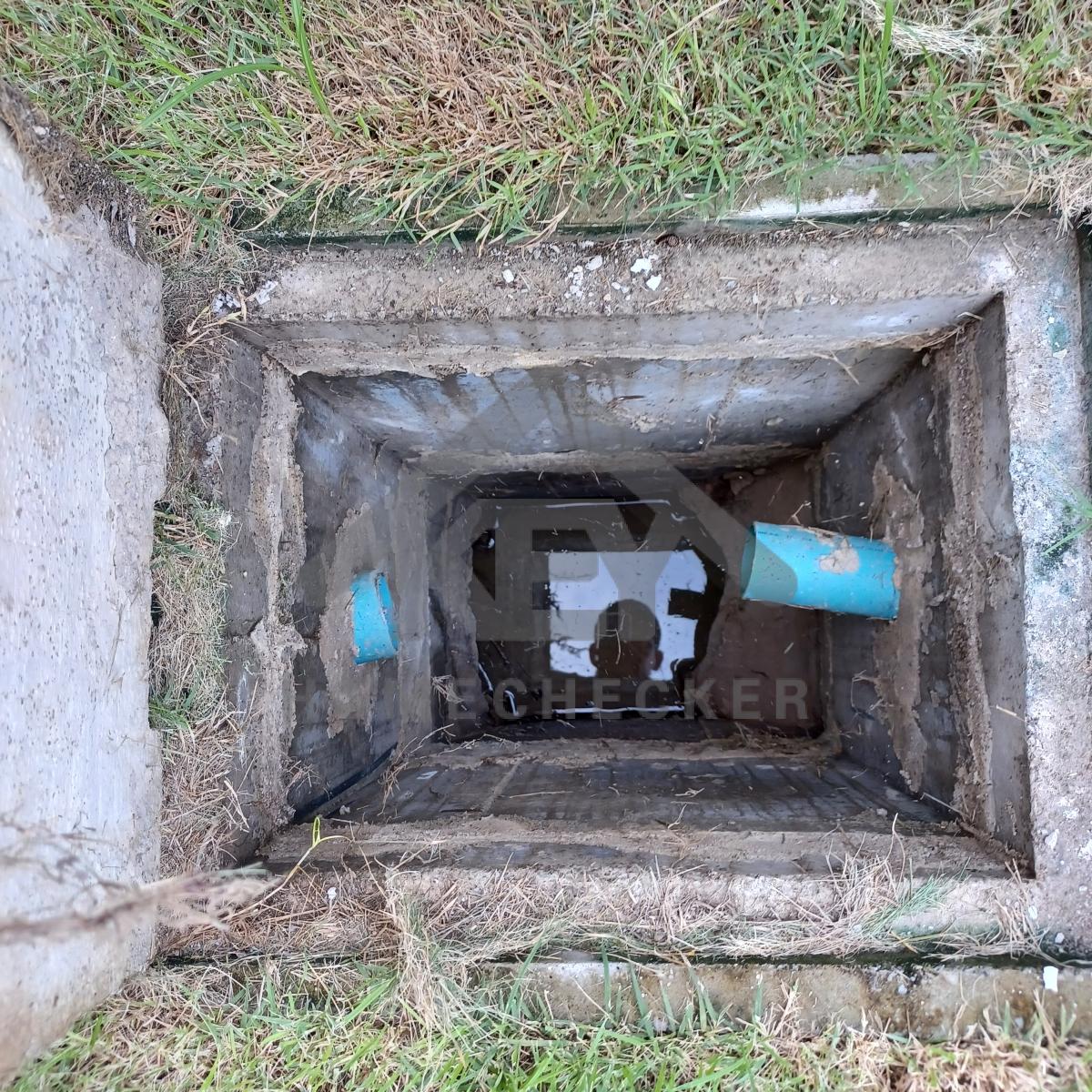

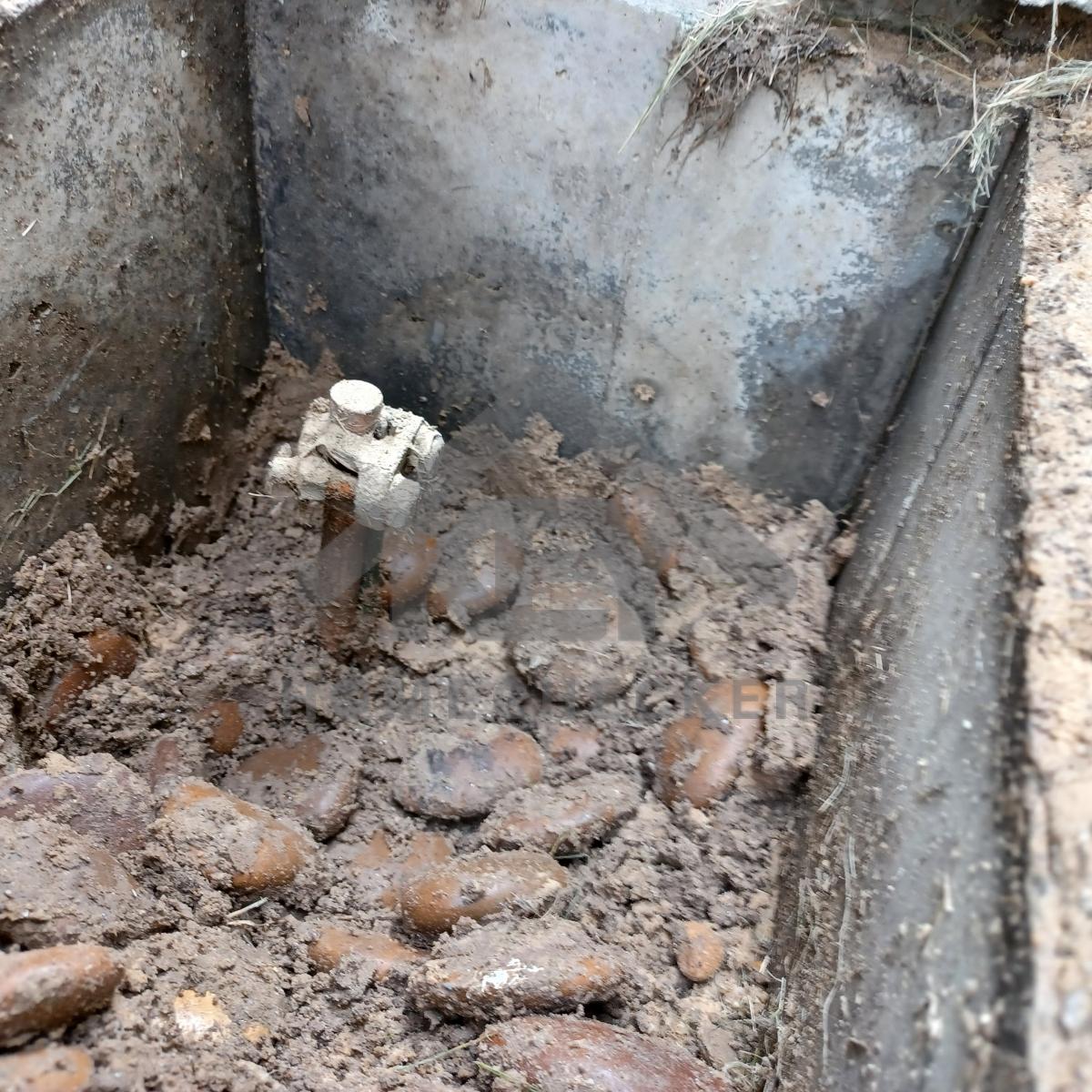

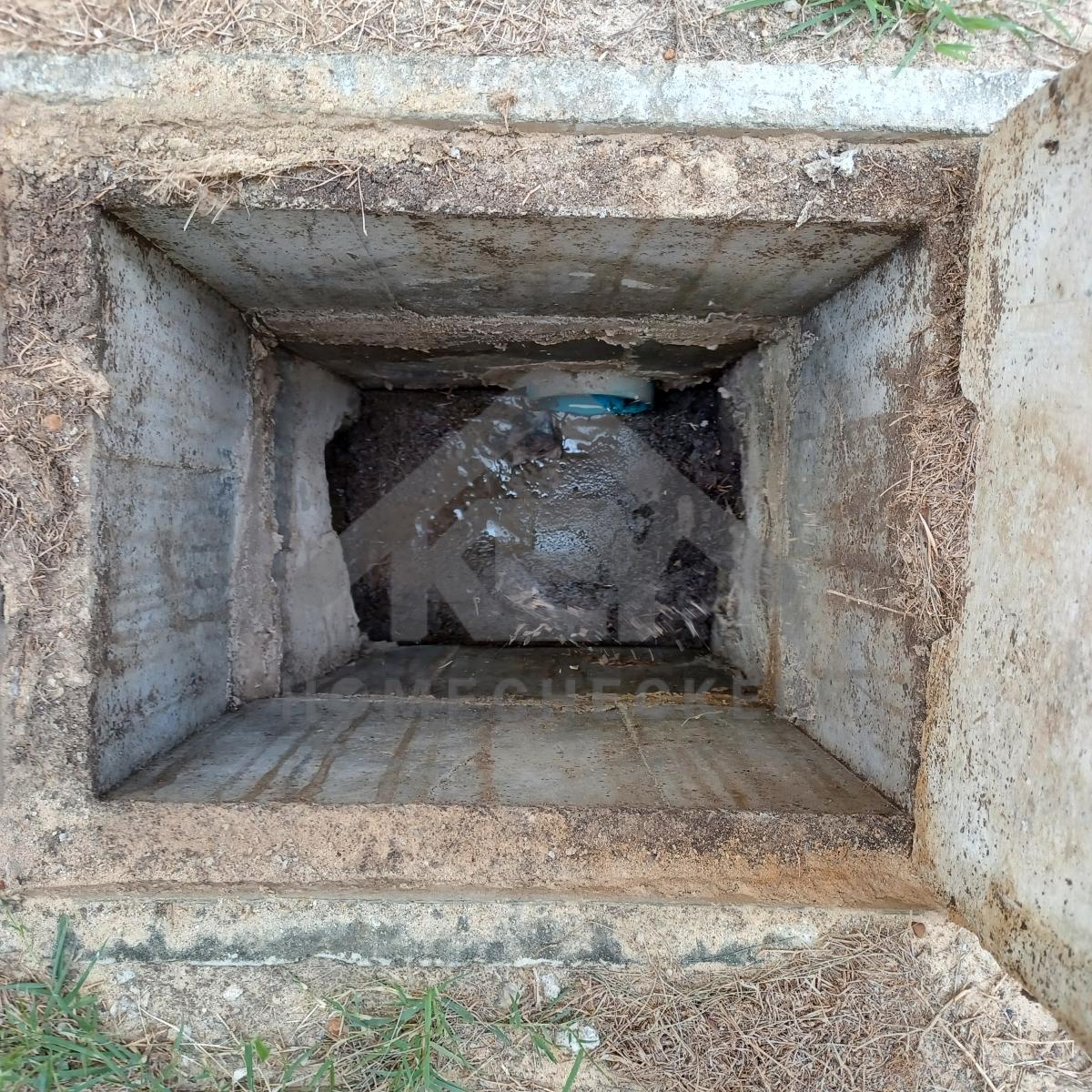

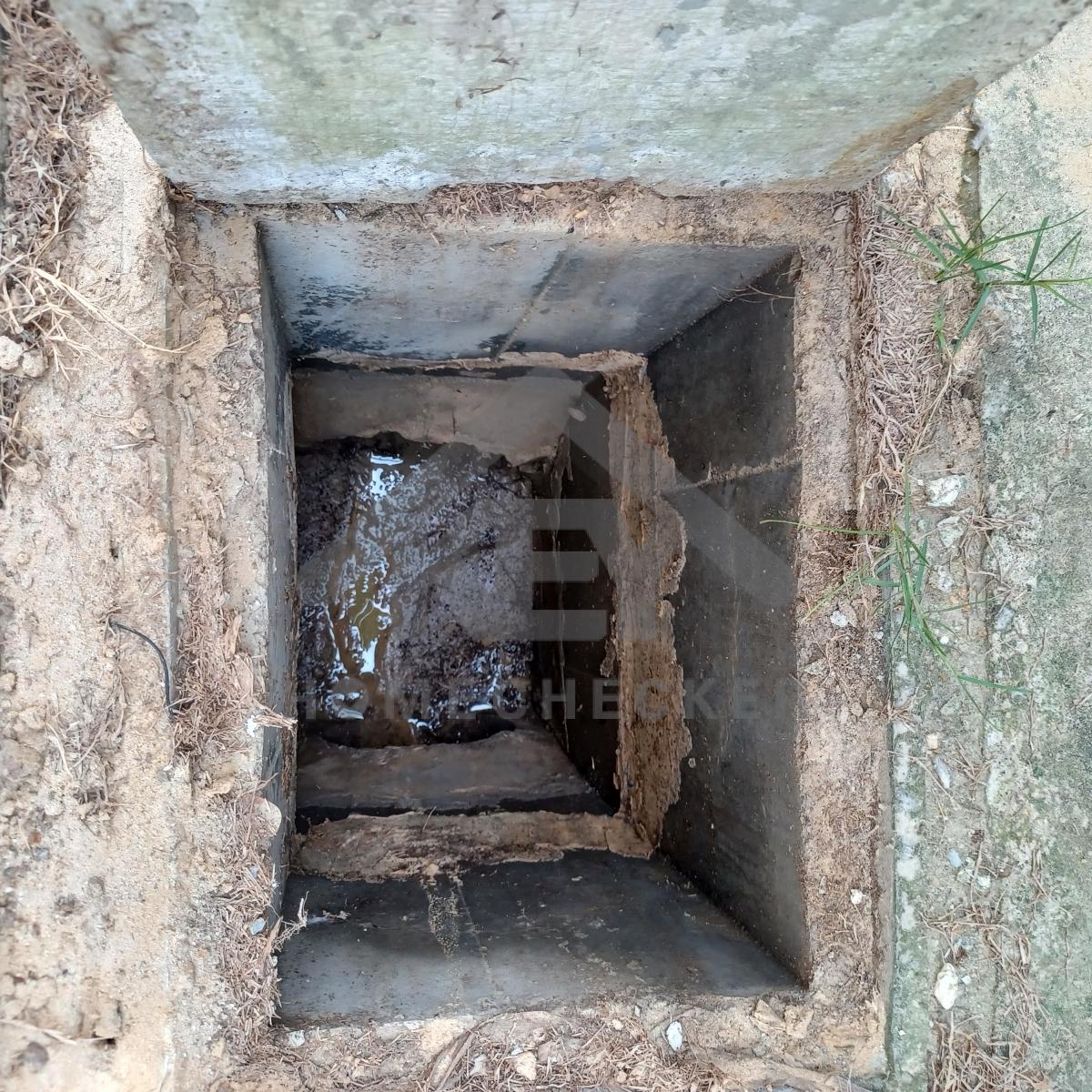

แก้ไข ทำความสะอาด เคลียร์ดิน/ทราย ในบ่อพักและท่อระบายน้ำให้เรียยร้อย

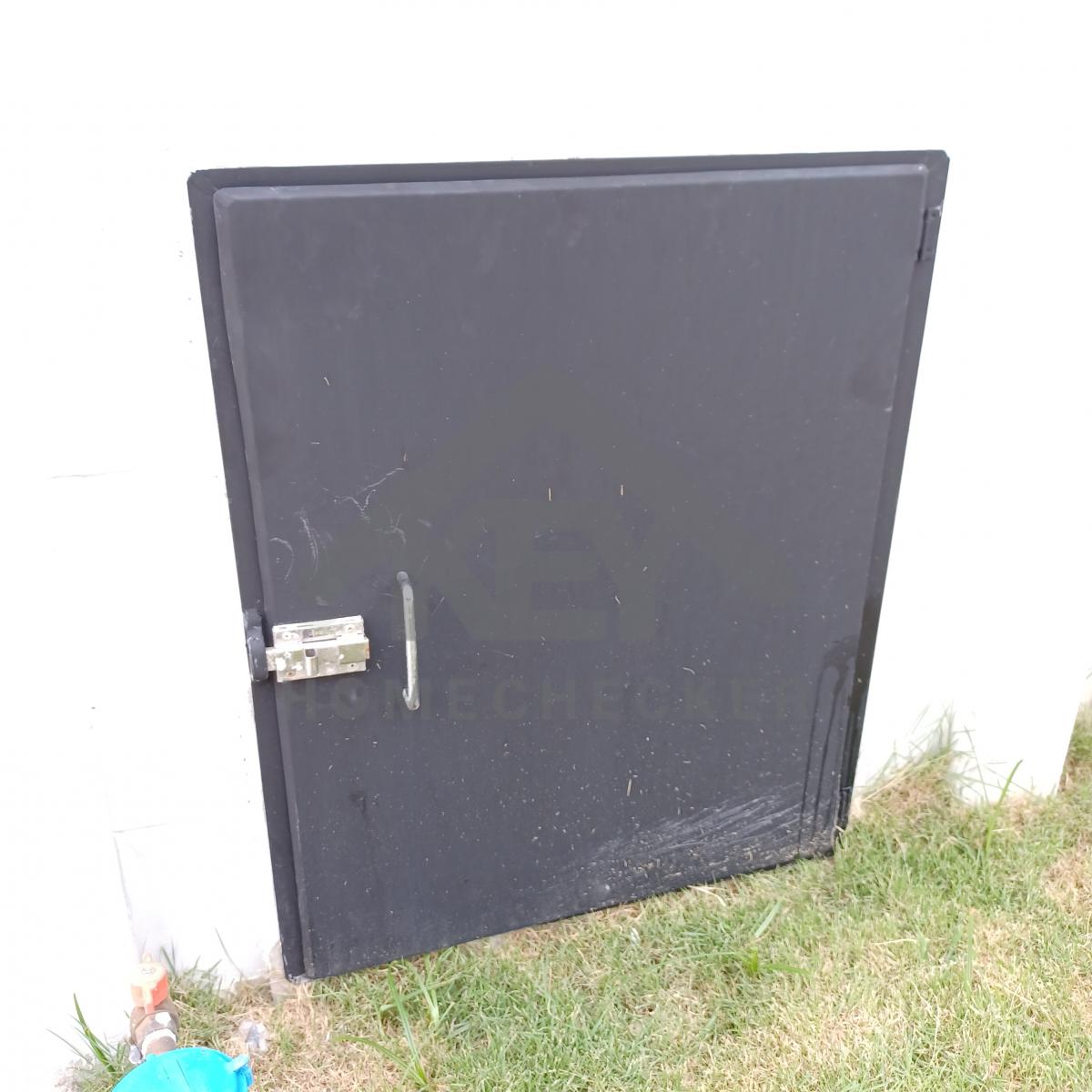

แก้ไข ทำความสะอาด เคลียร์ดิน/ทราย ในบ่อดักไขมันให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

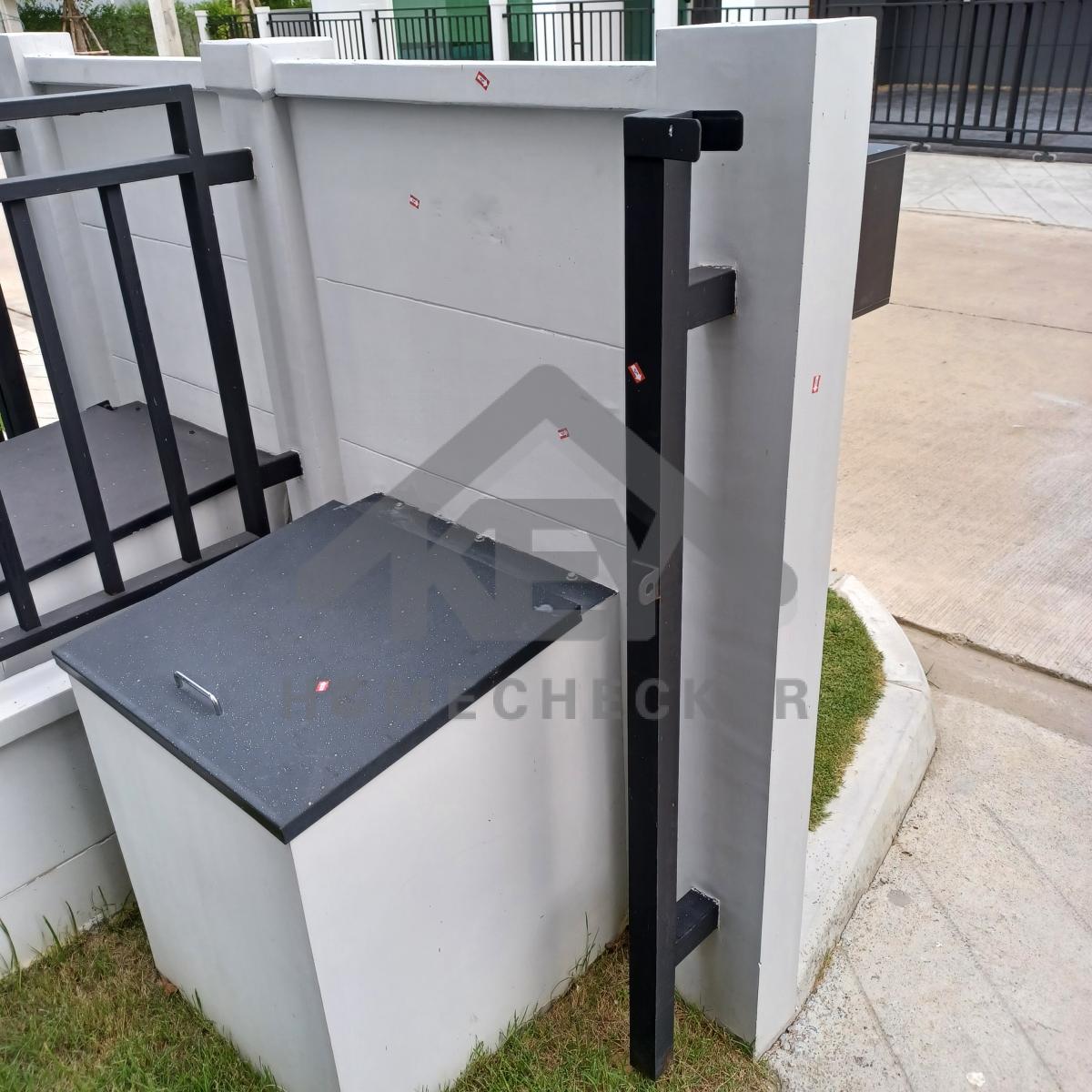

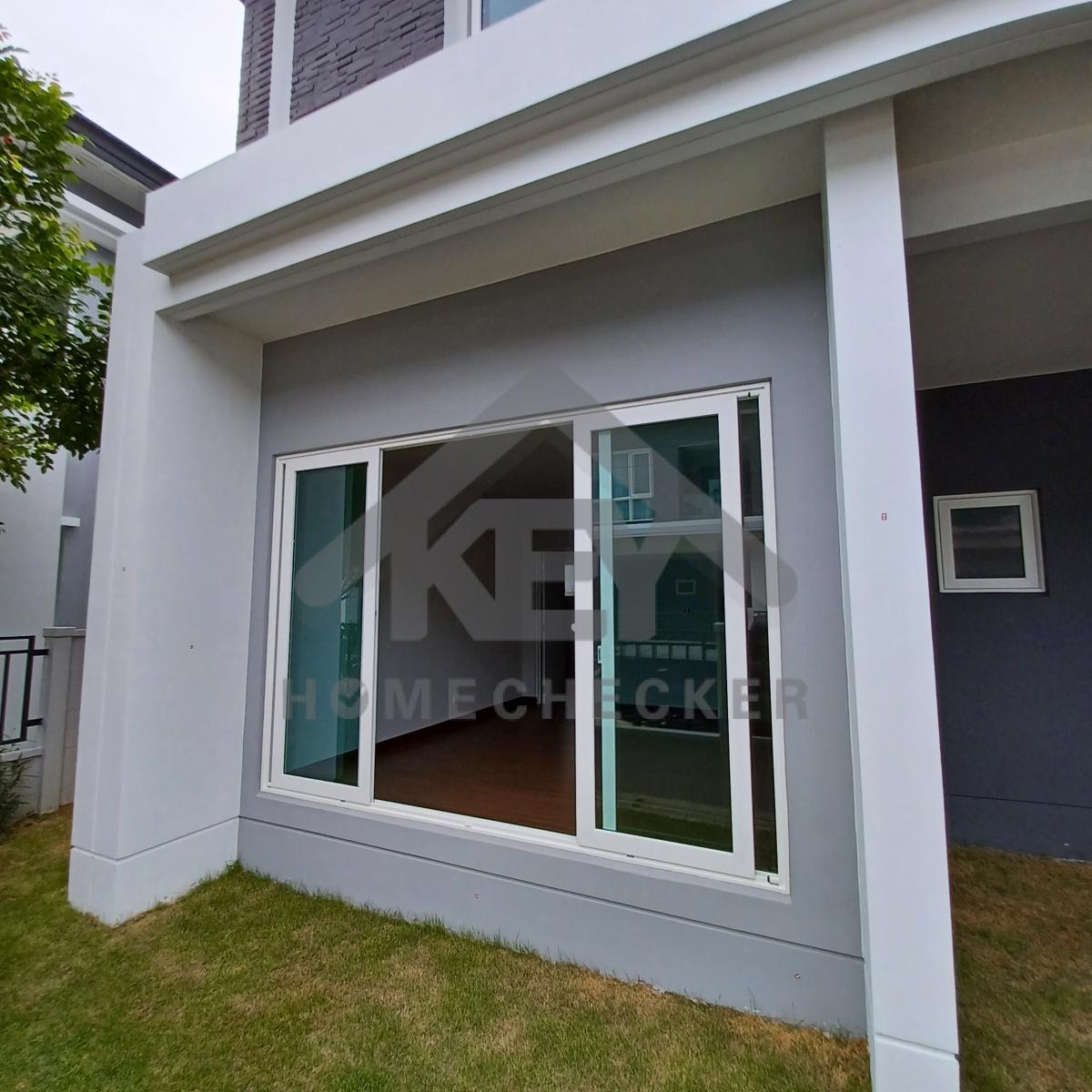

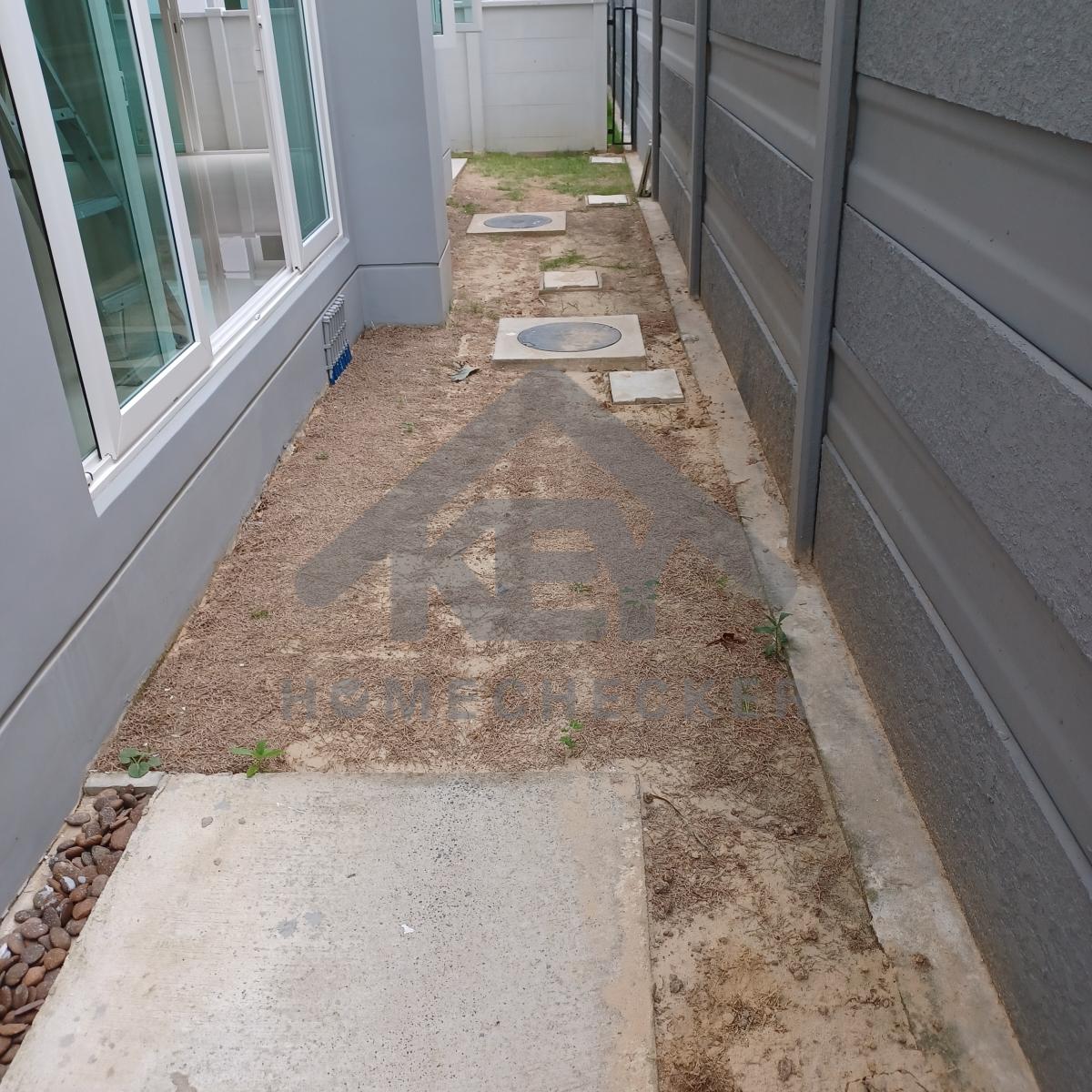

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

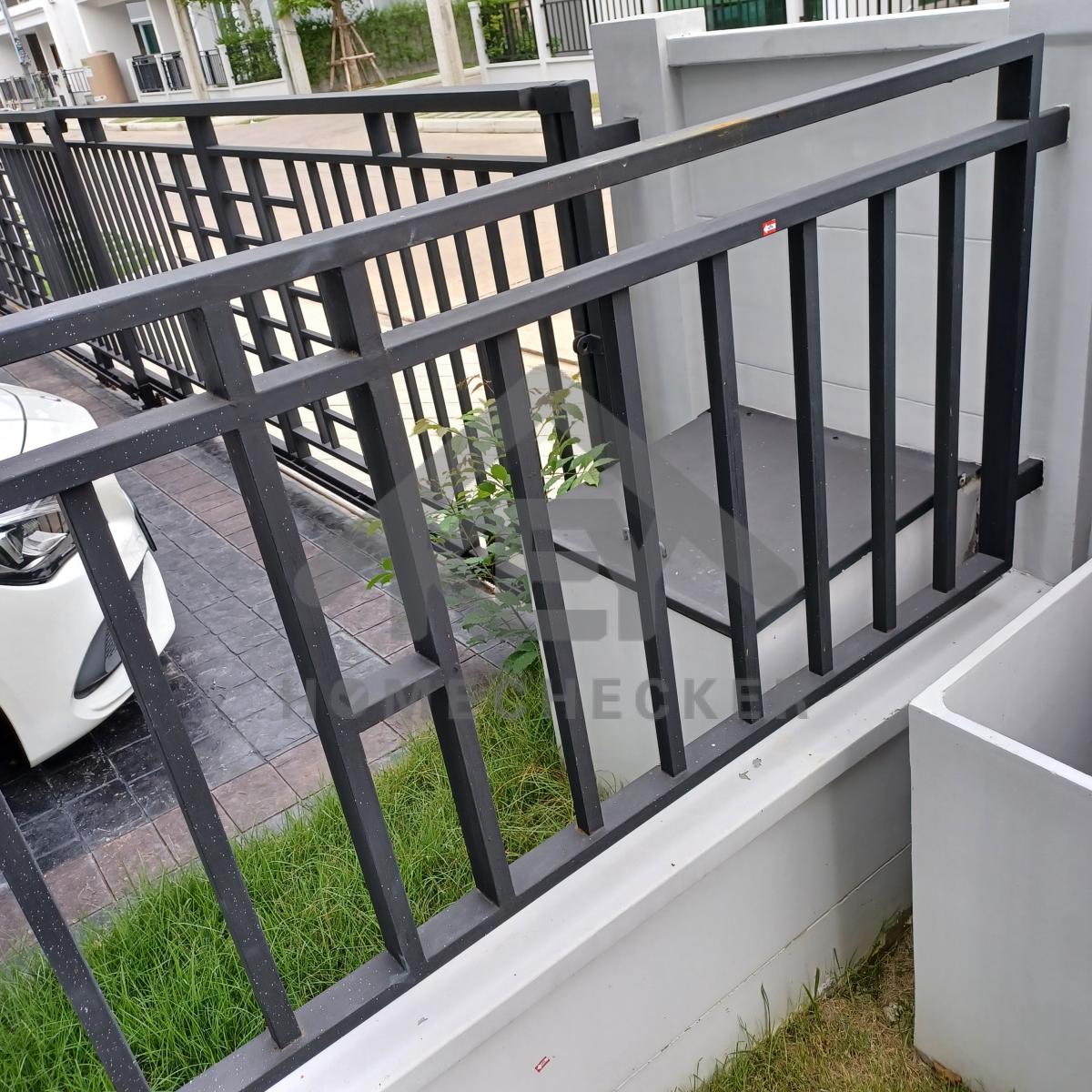

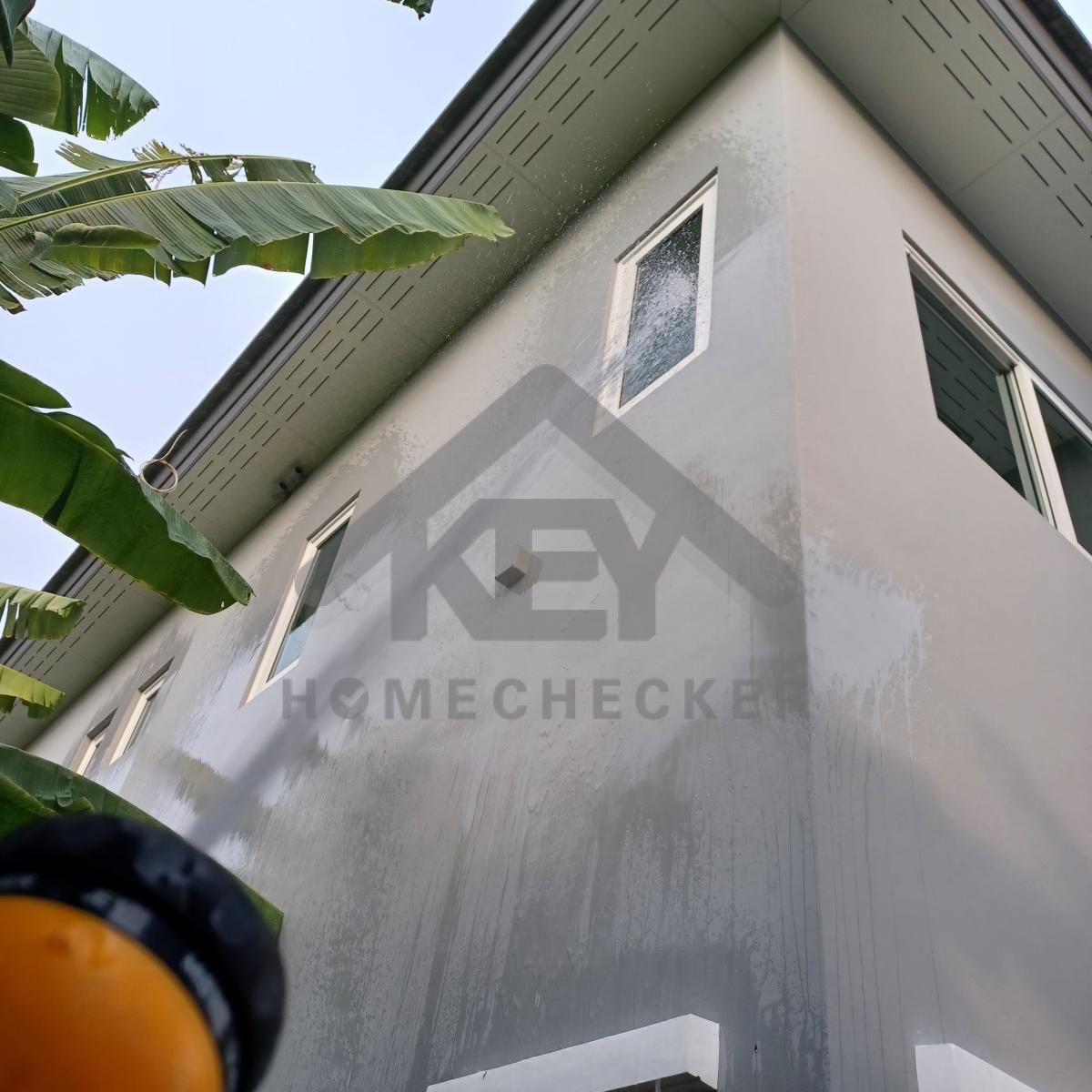

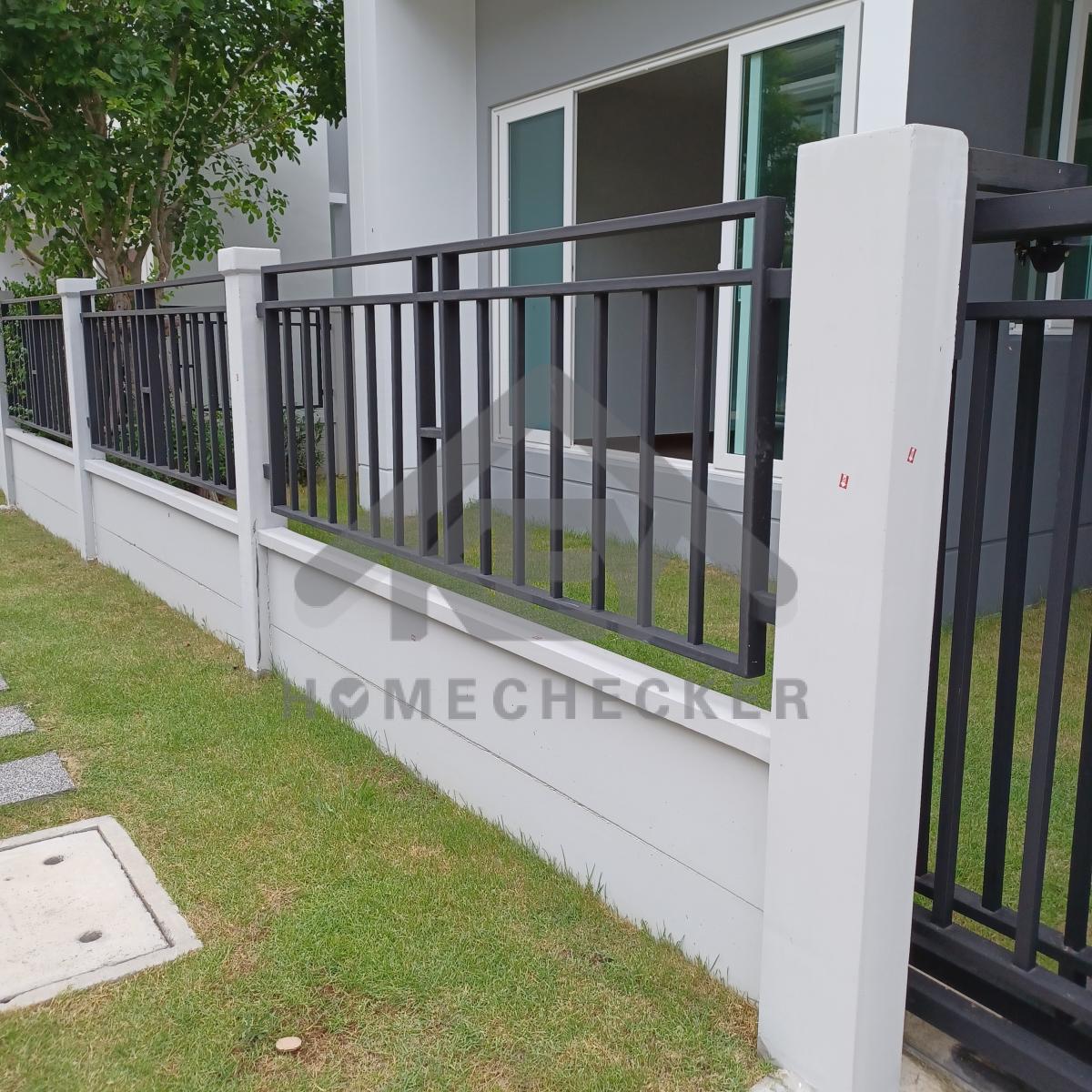

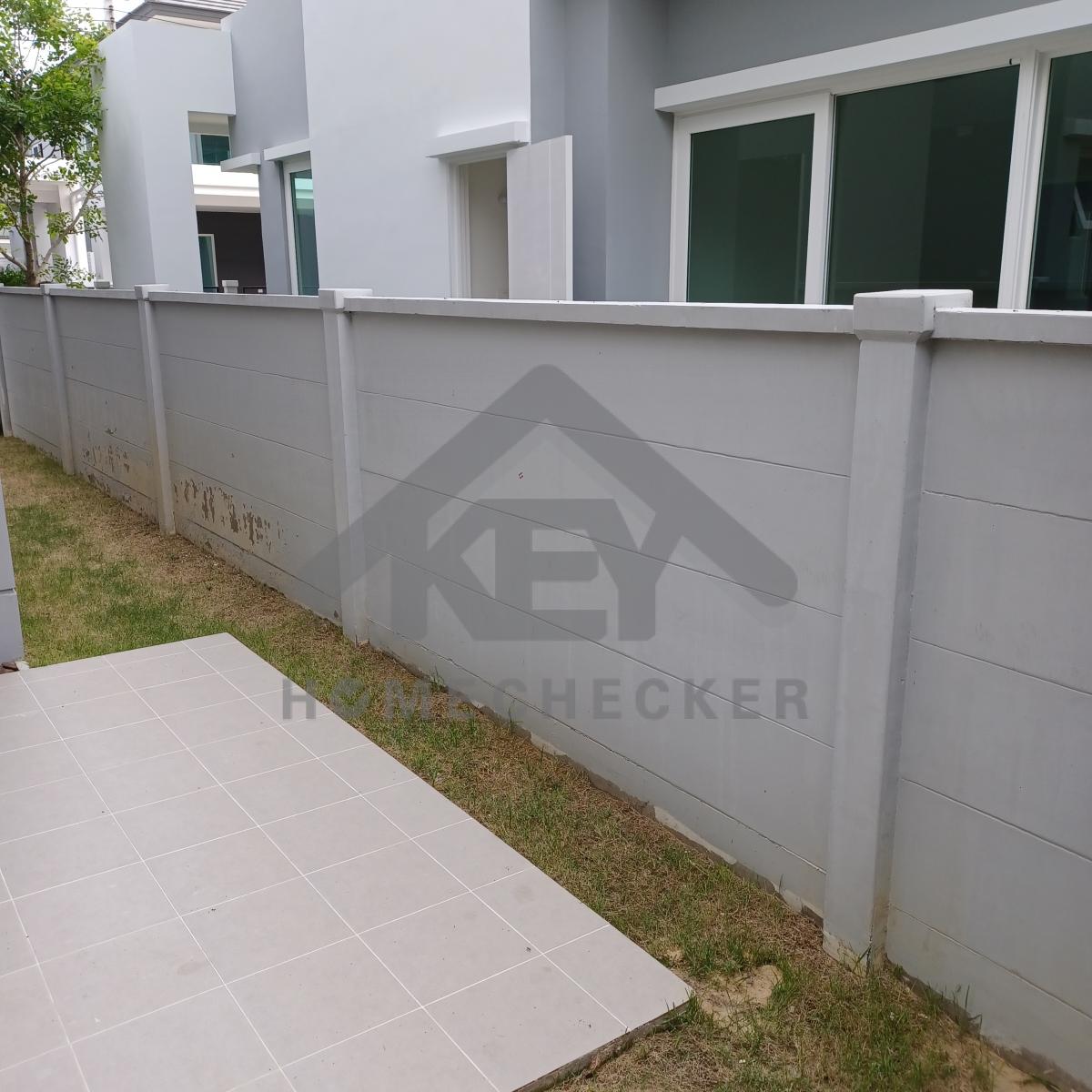

แก้ไข เก็บงานรอยแตกร้าว เก็บสีกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานสีประตูรั้วใหม่

*ช่องระหว่างประตูรั่วและเสาห่างเกิน

แก้ไข ทำความสะอาดสนิม และเก็บงานเก็บสีทั้งหมดให้เรียบร้อย

แก้ไข ร่องระบายน้ำด้านหน้ามีน้ำขัง กรีดเซาะร่องระบายน้ำเพิ่มเติม
แก้ไข เก็บงานรอยแตกร้าว เก็บสีกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย
แก้ไข บานเปิดถังขยะบิดงอ ปิดไม่สนิท และเก็บงานเก็บสีให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีกำแพงรั้วรอบบ้าน และเก็บสีบานถังขยะให้เรียบร้อย
แก้ไข เก็บงานสีเหล็กรั้วใหม่

แก้ไข ทำความสะอาดเก็บสีทางขึ้นโรงจอดรถ และพื้นสแตมป์คอนกรีตให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีให้เรียบร้อย

แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย

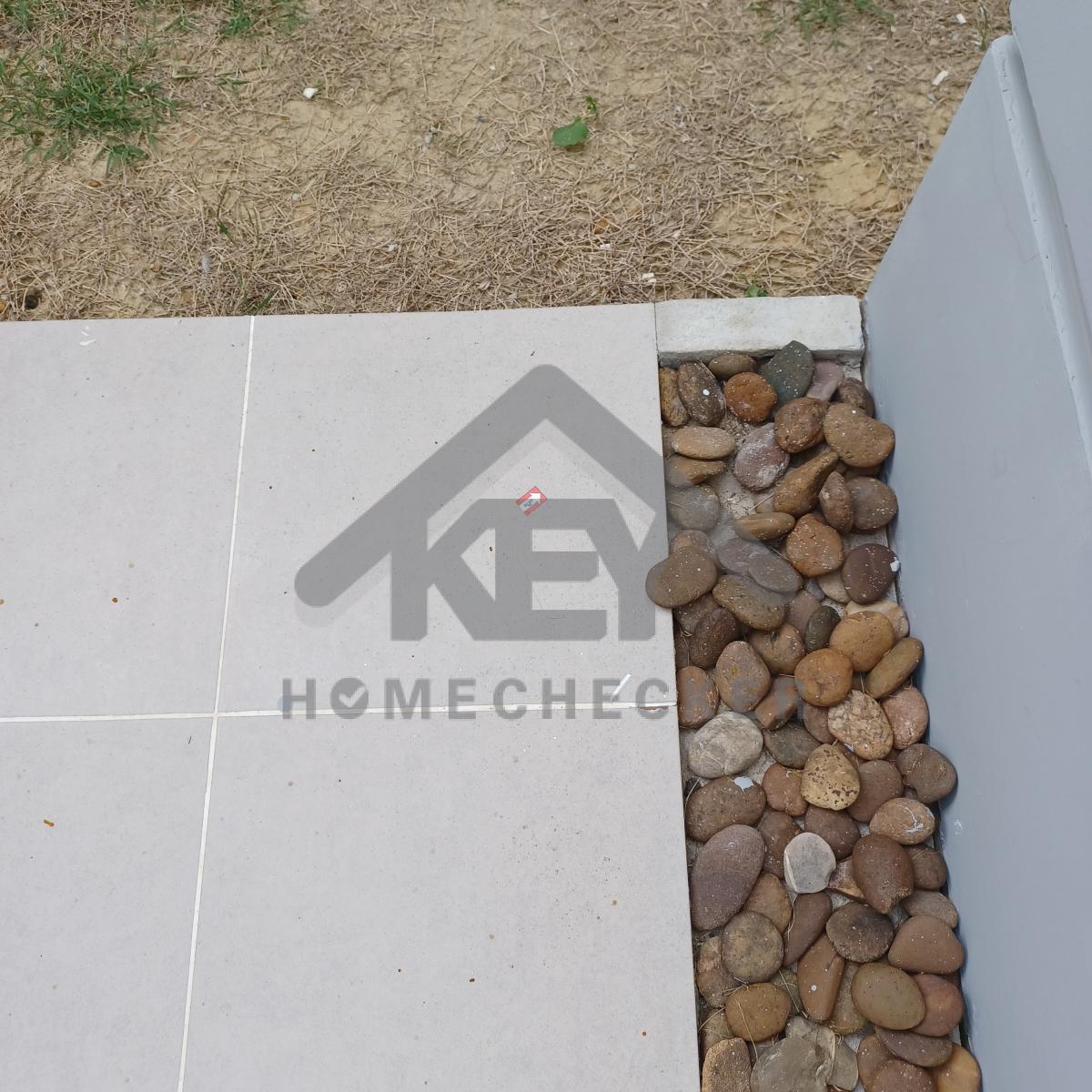

แก้ไข ปรับพื้นและปลูกหญ้าใหม่ให้เรียบร้อย
แก้ไข นำไม้แบบเทพื้นออก และกำจัดปลวกให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข ปรับพื้นและปลูกหญ้าใหม่ให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานสีเหล็กรั้วใหม่
แก้ไข เก็บงานรอยแตกร้าว เก็บสีกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังด้านนอก ขอบประตูหน้าต่าง บัวผนังด้านนอก ทั้งหมดให้เรียบร้อย

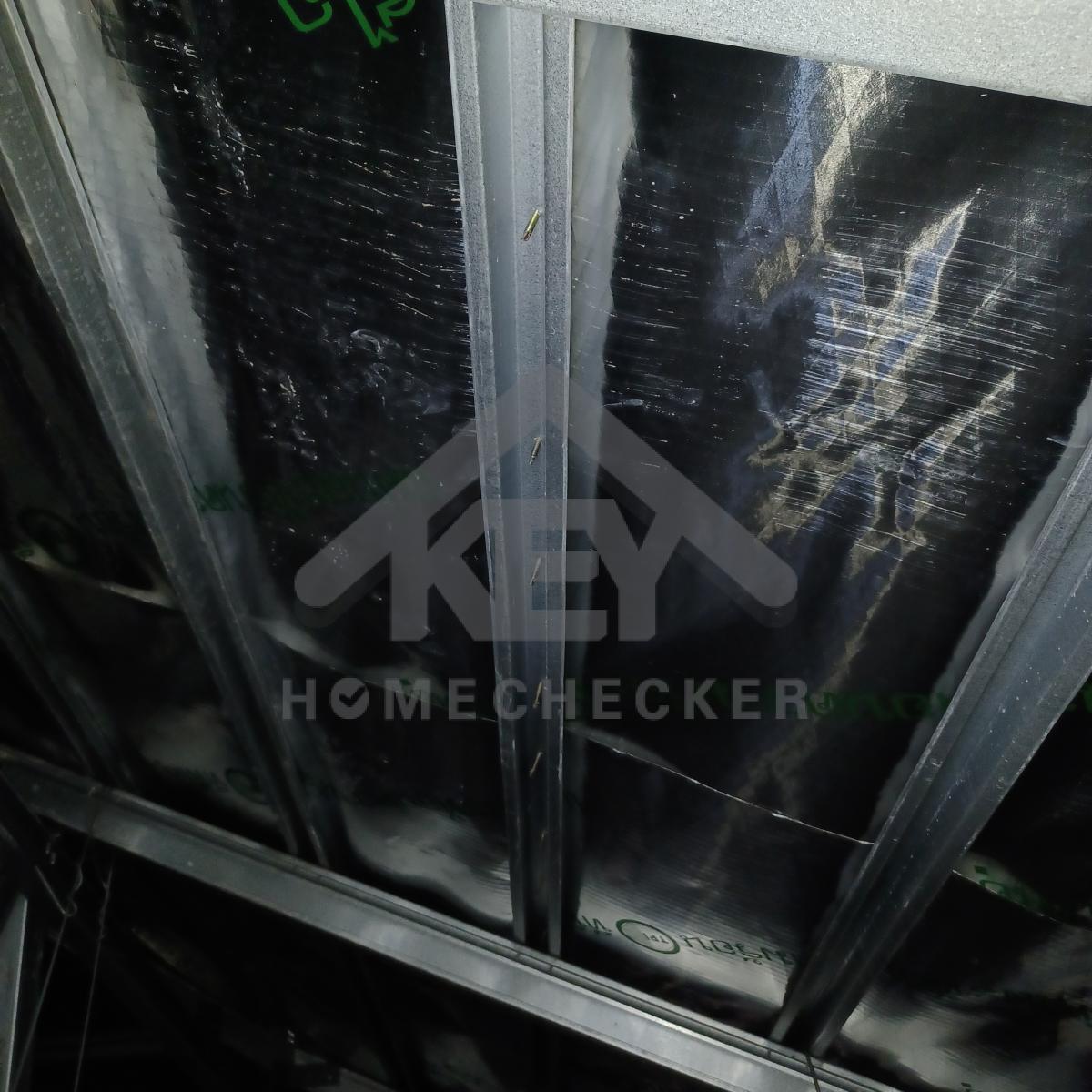

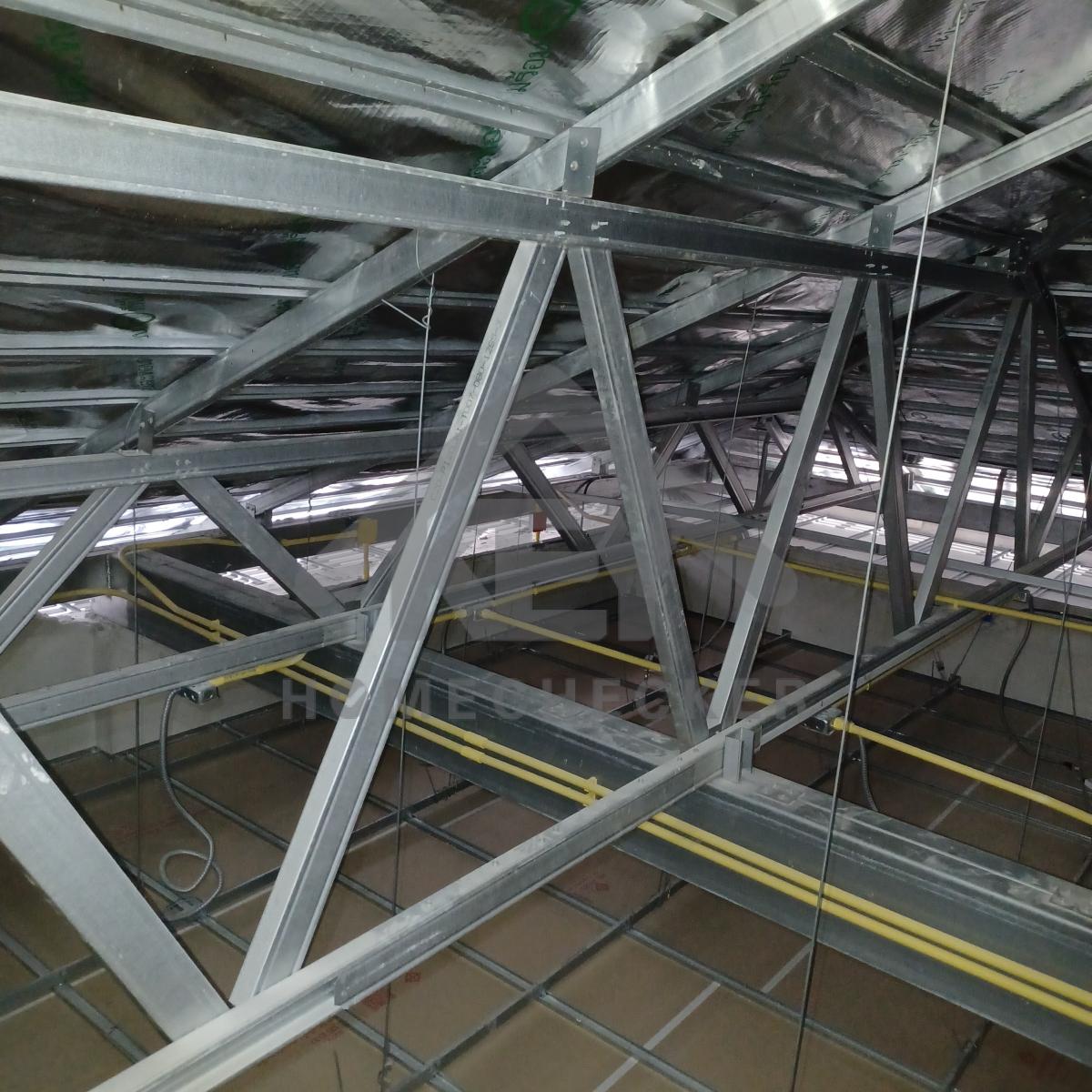

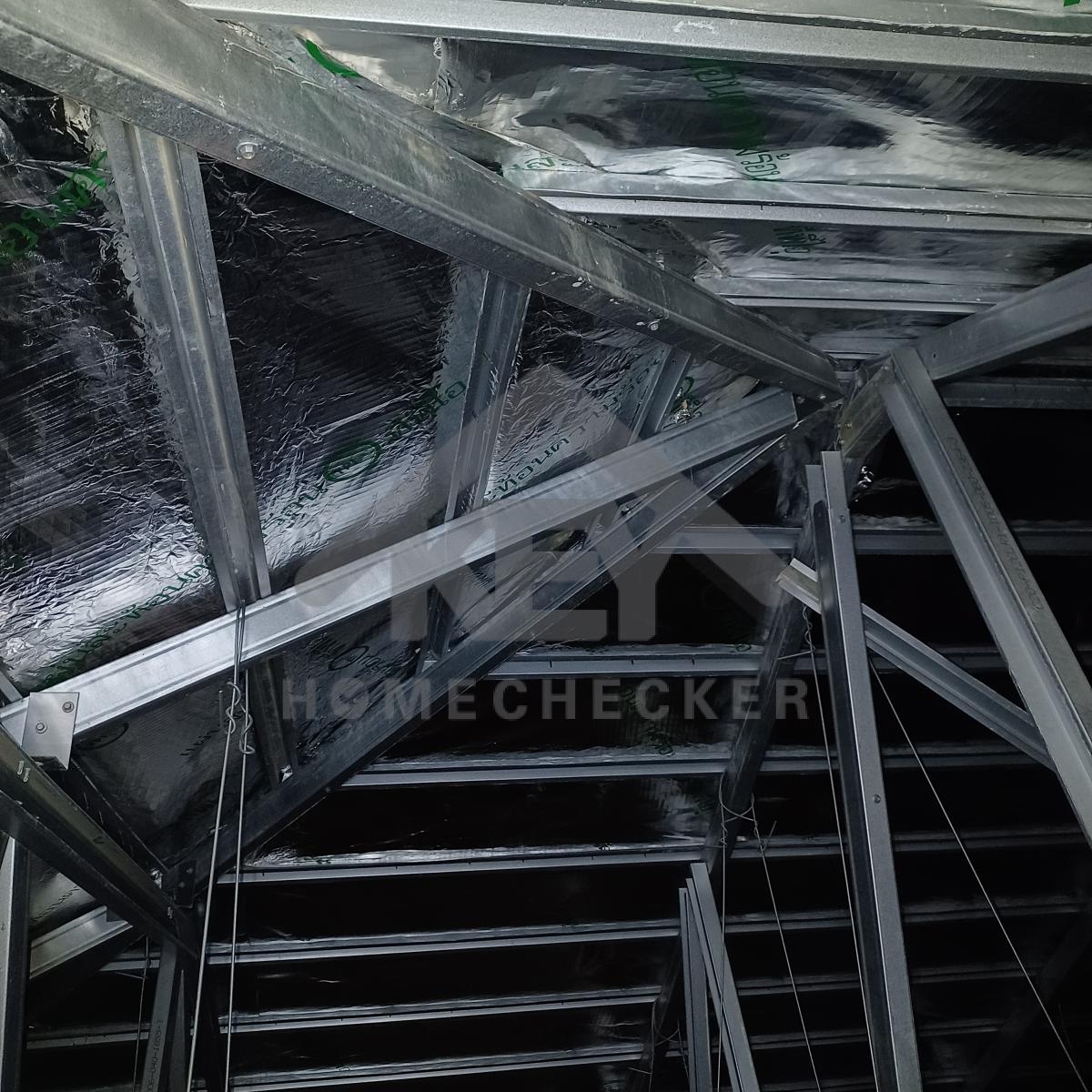

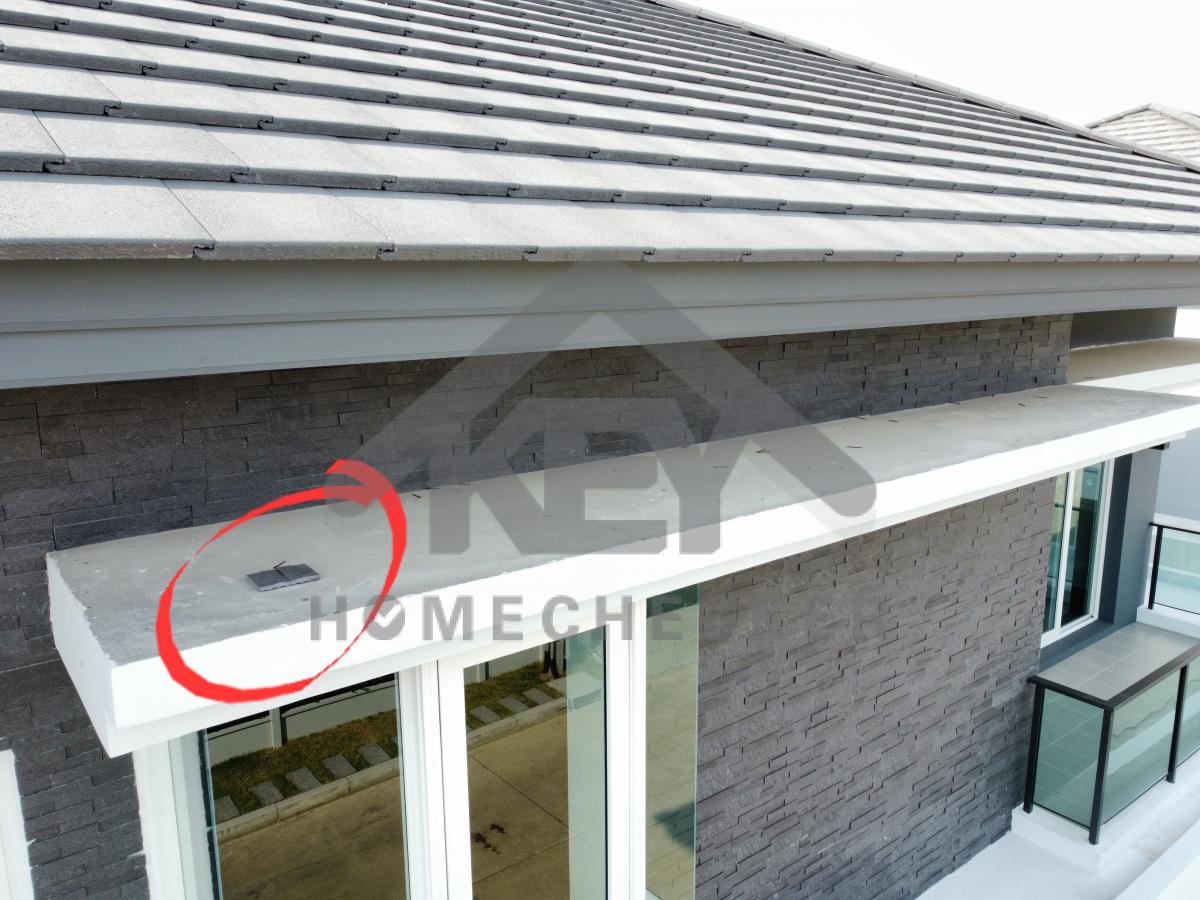

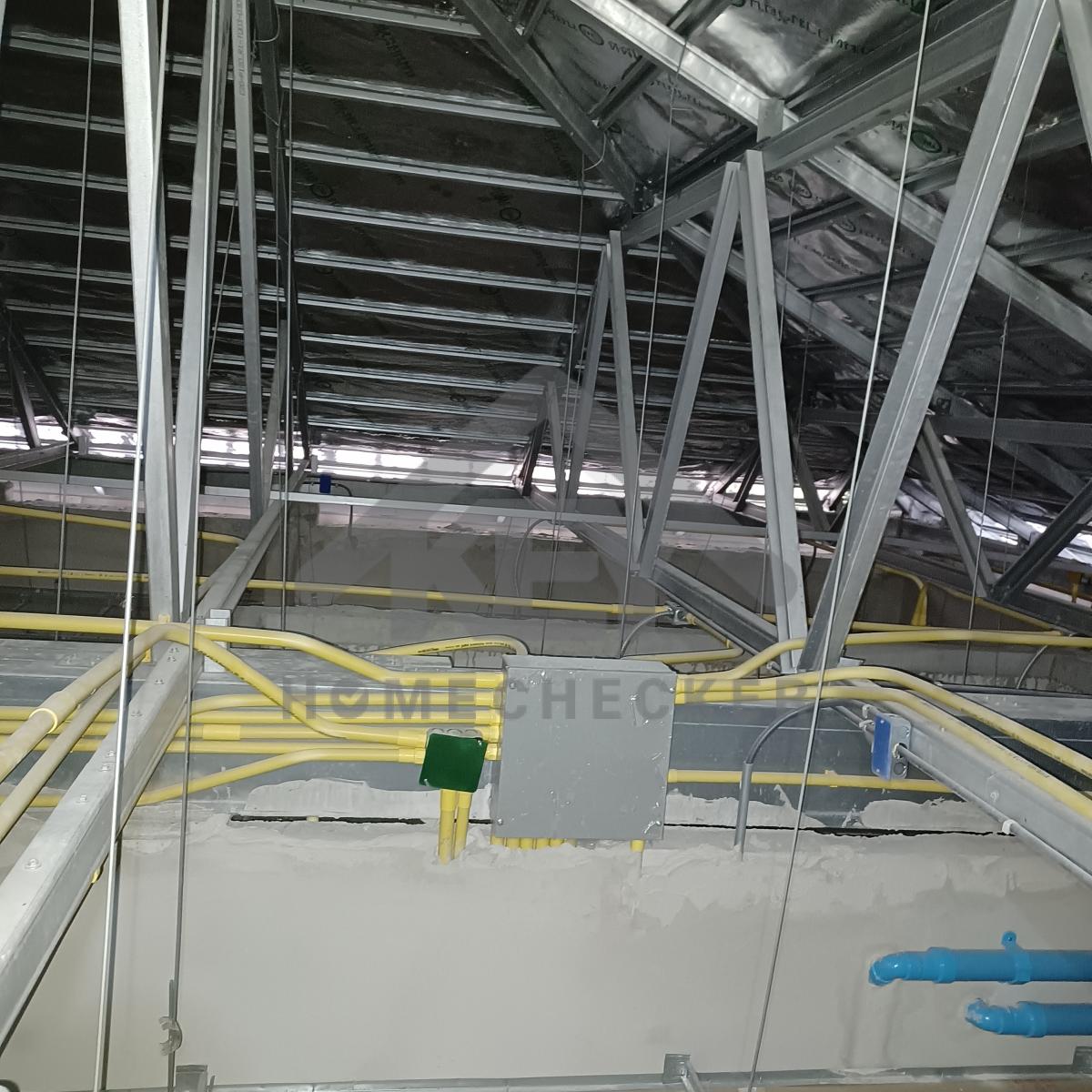

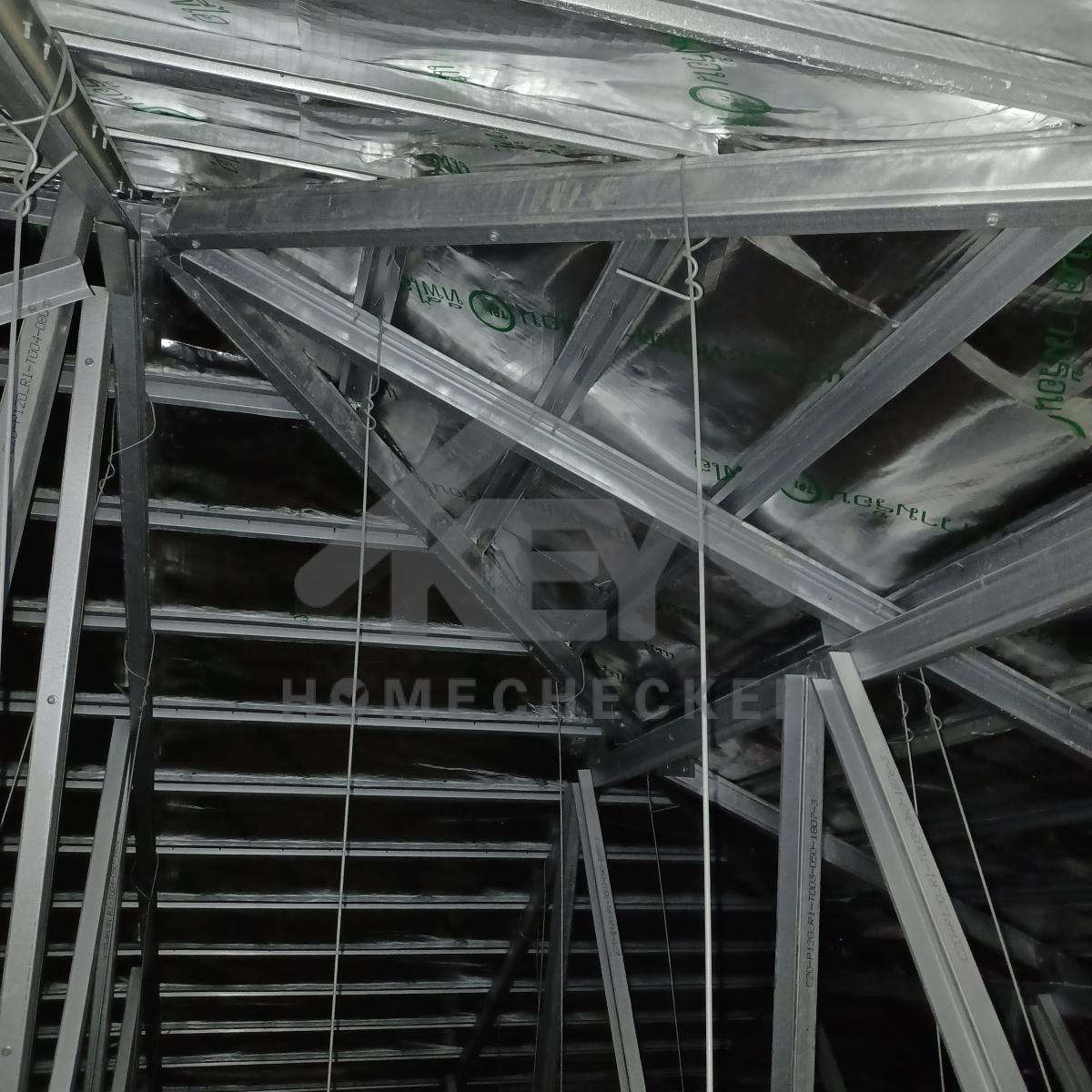

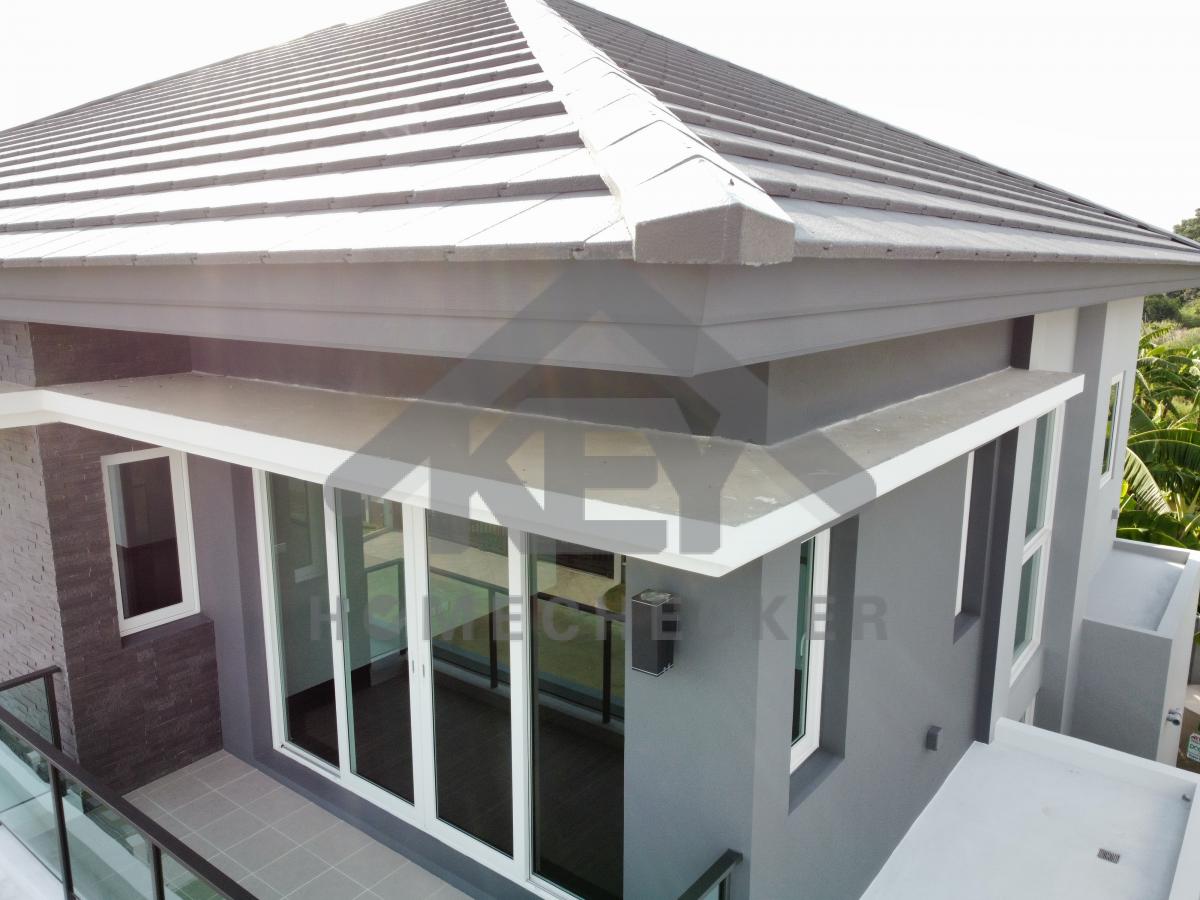

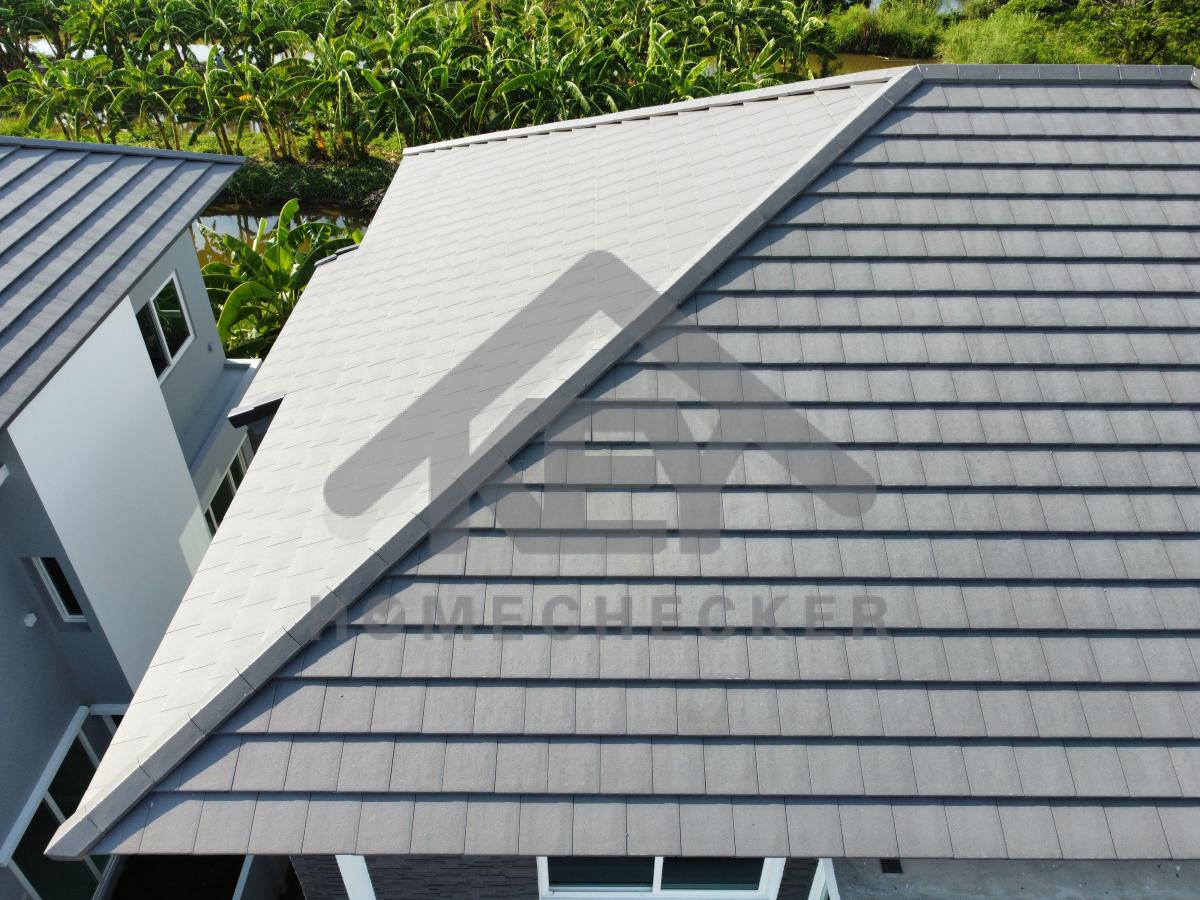

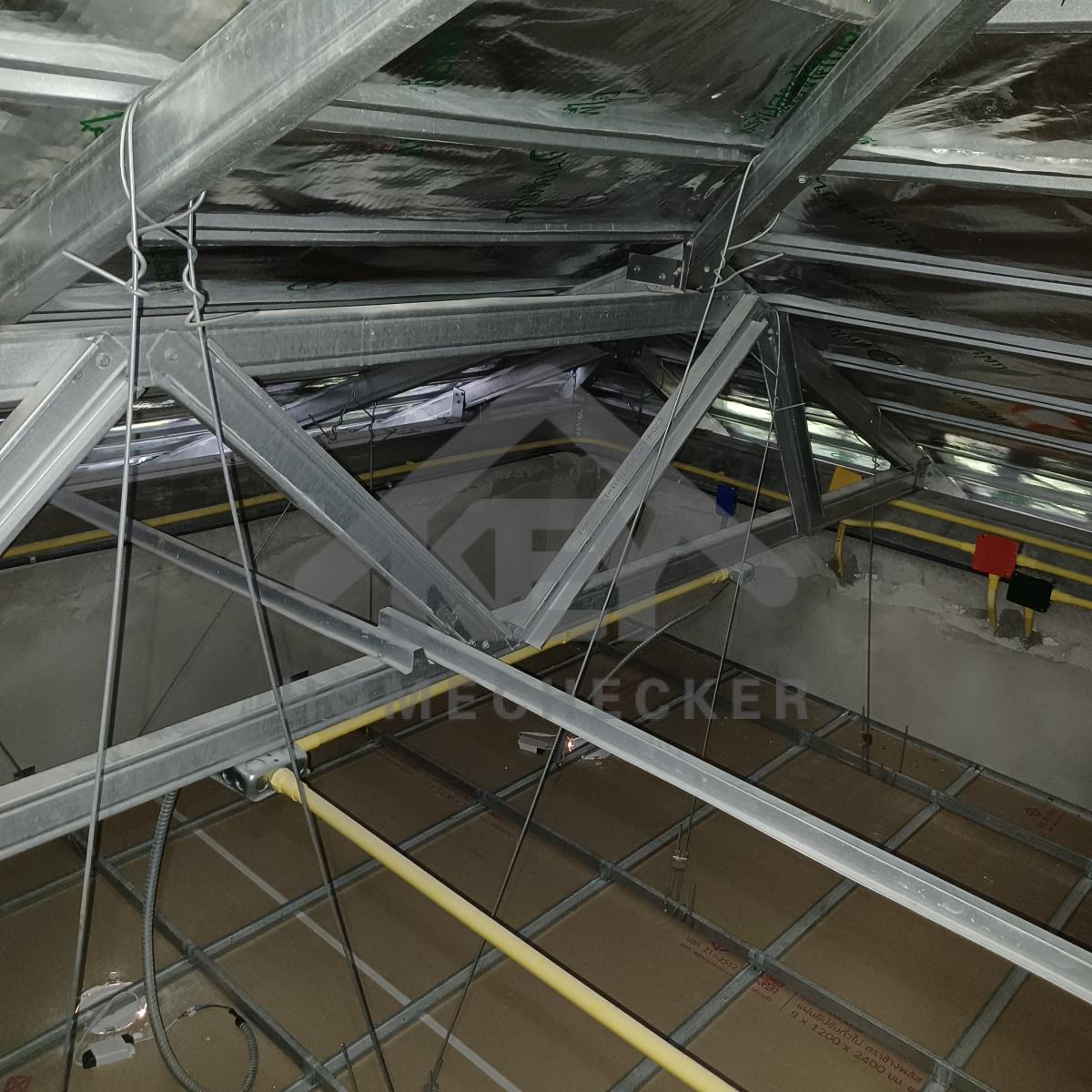

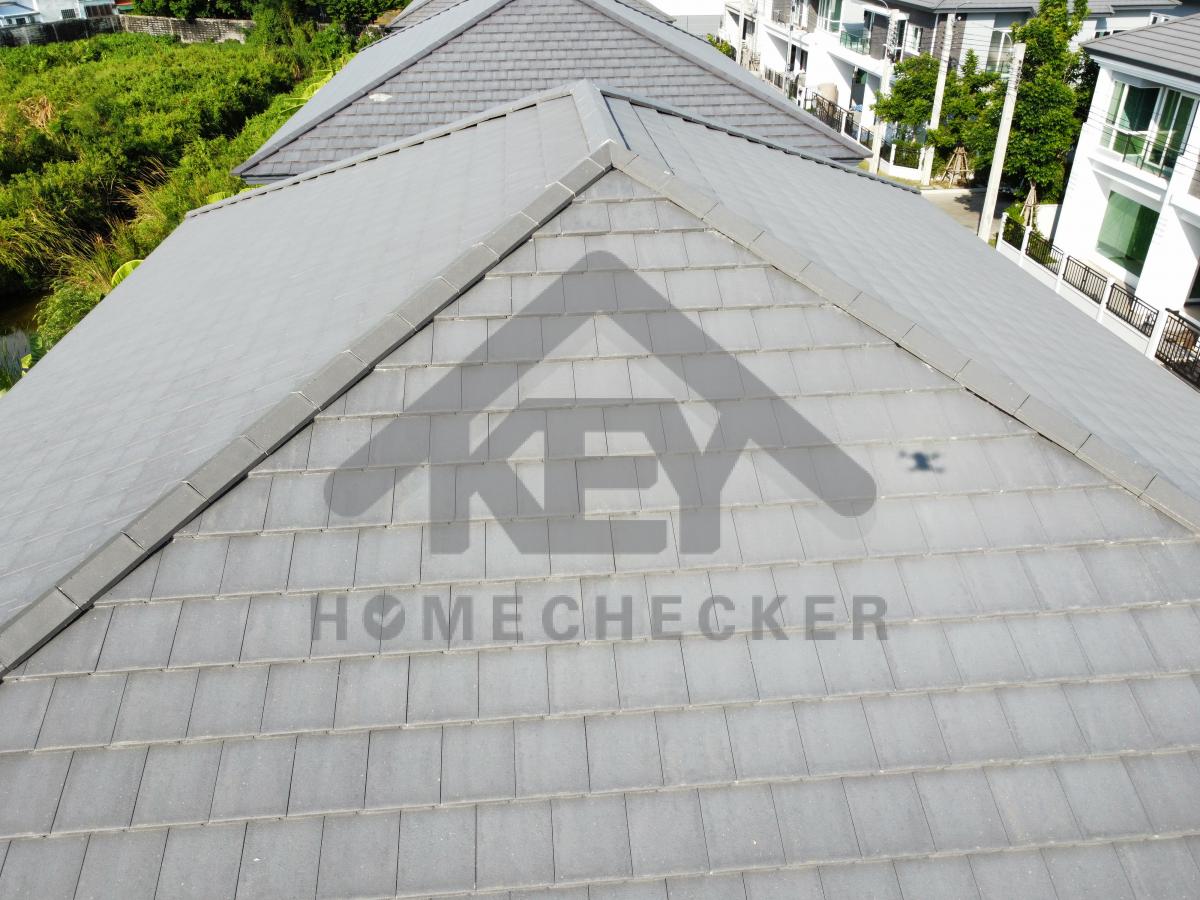

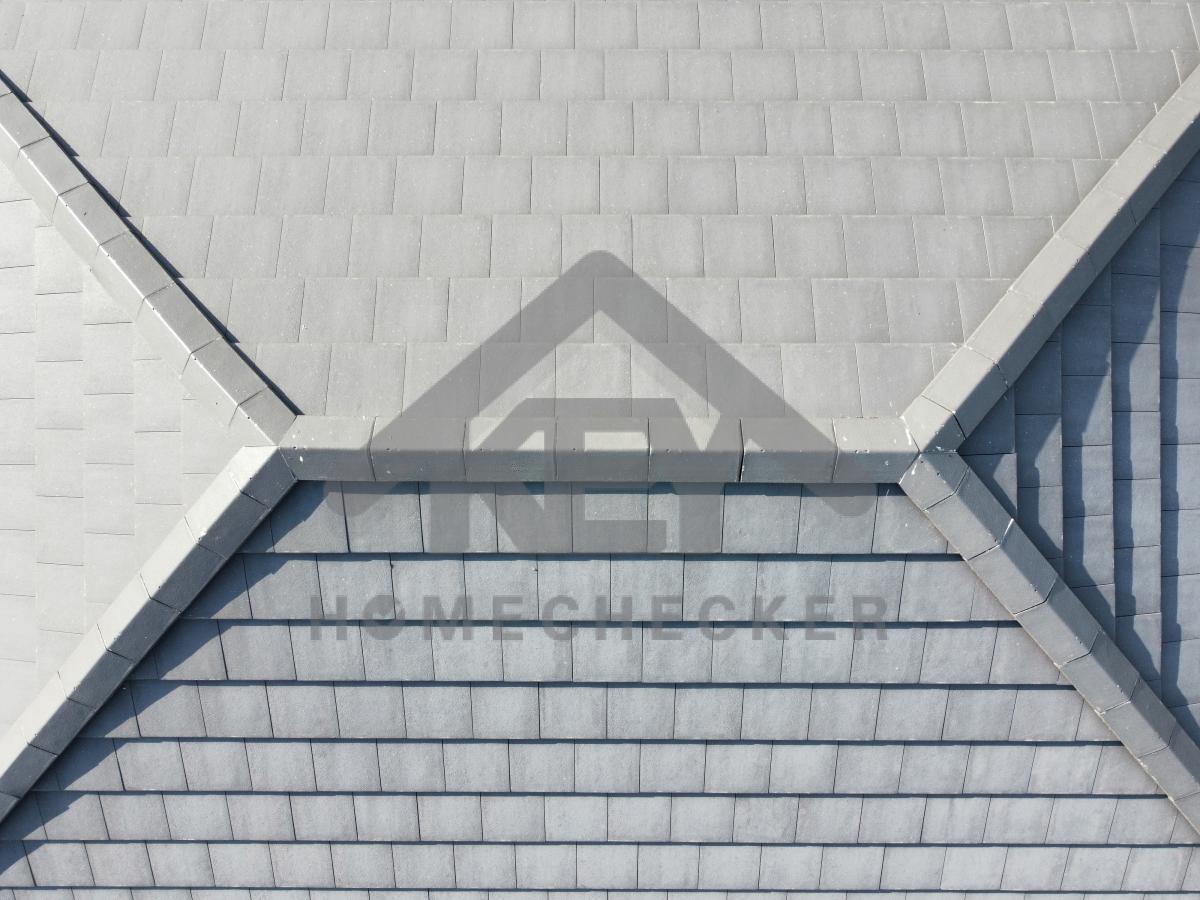

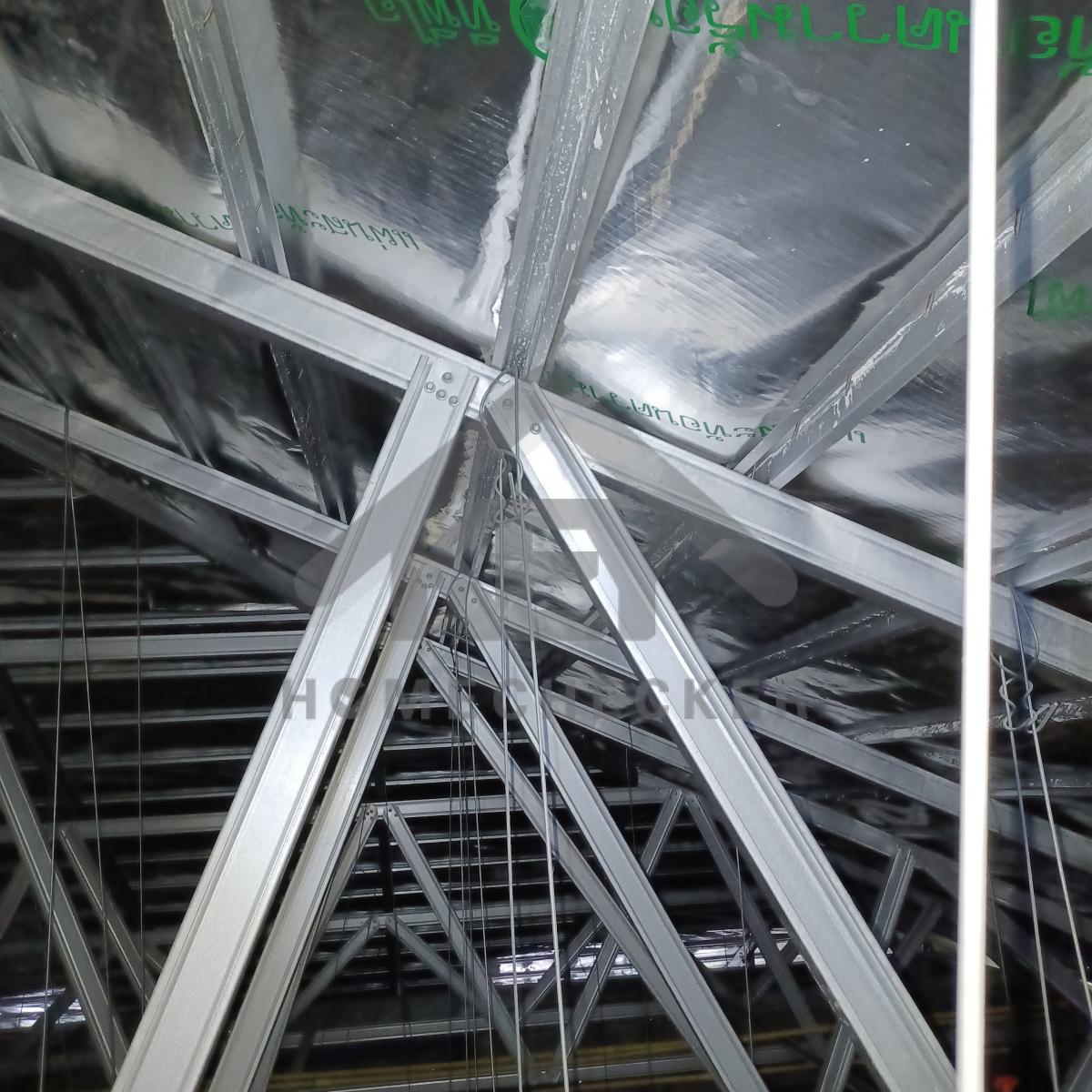

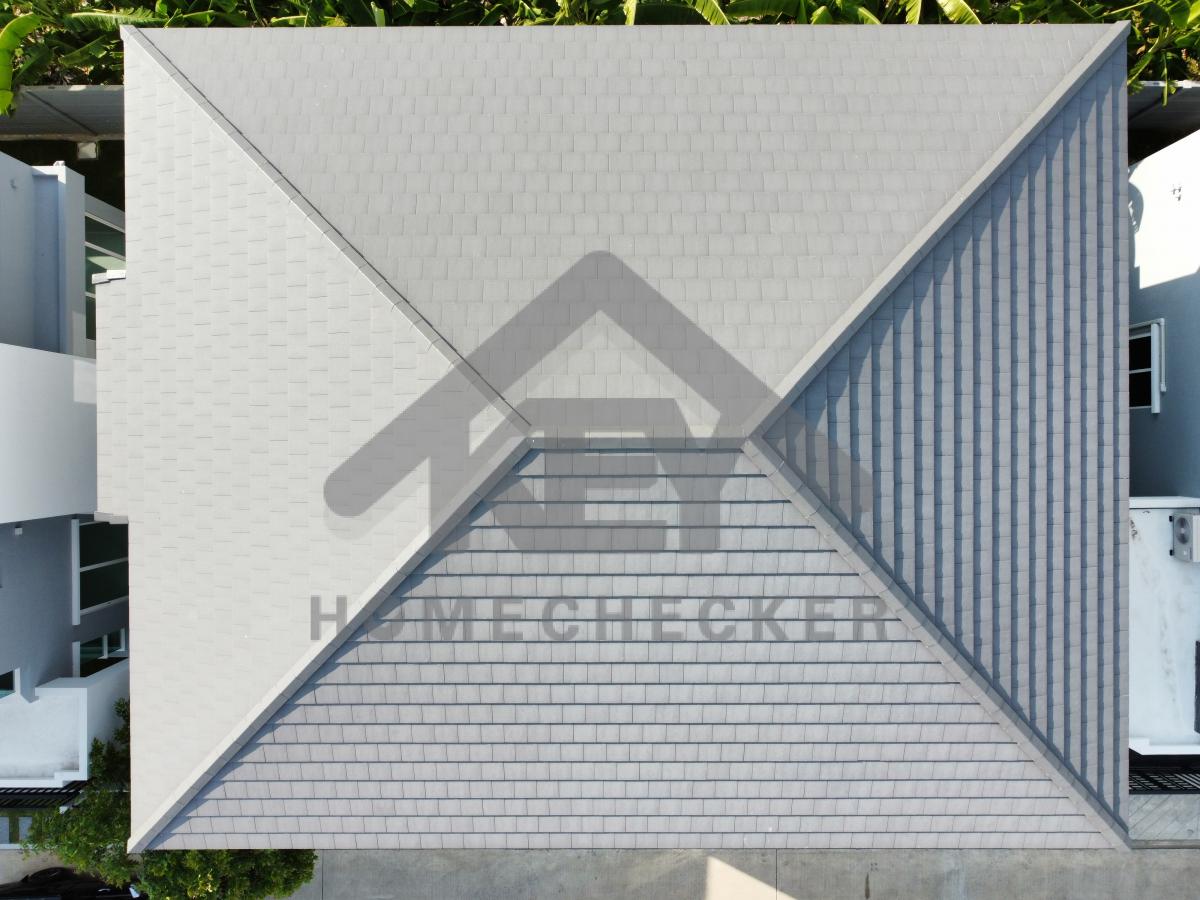

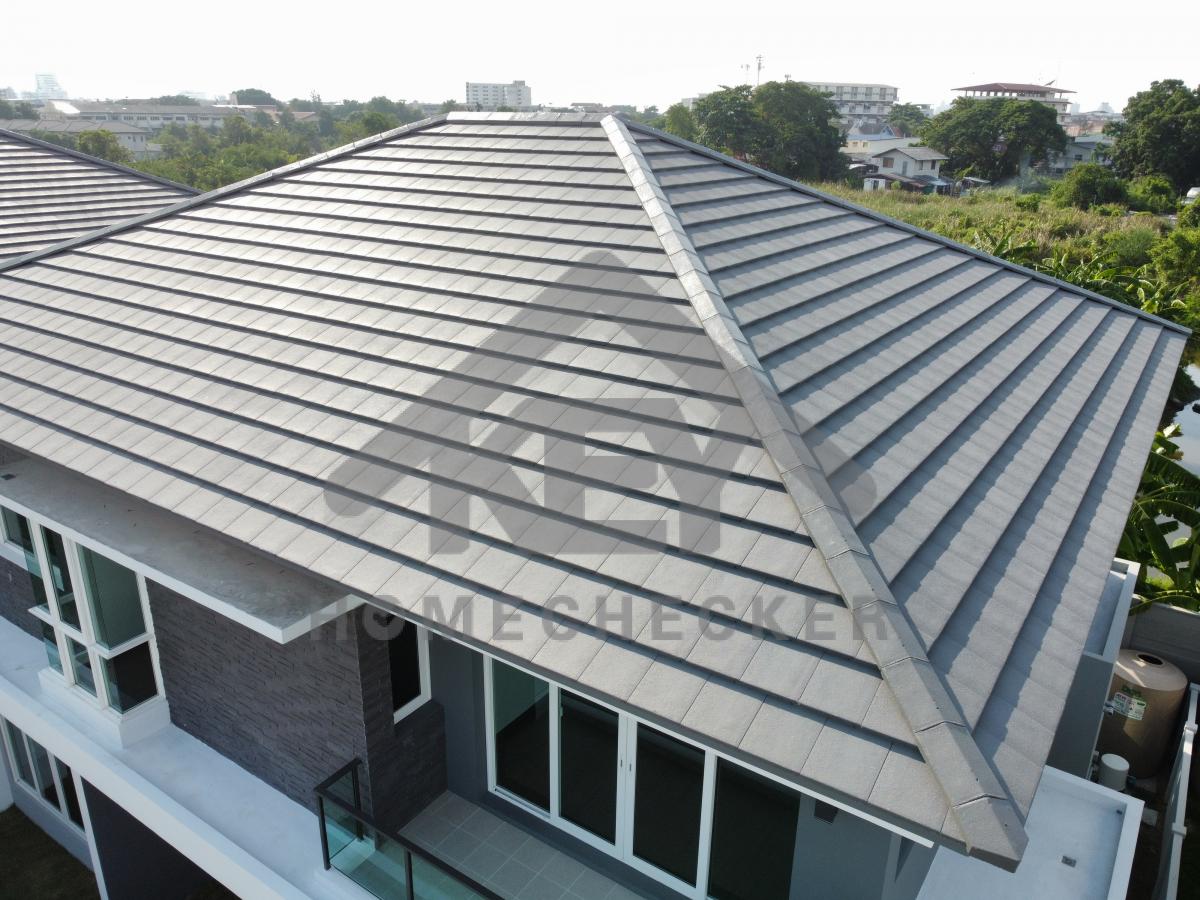

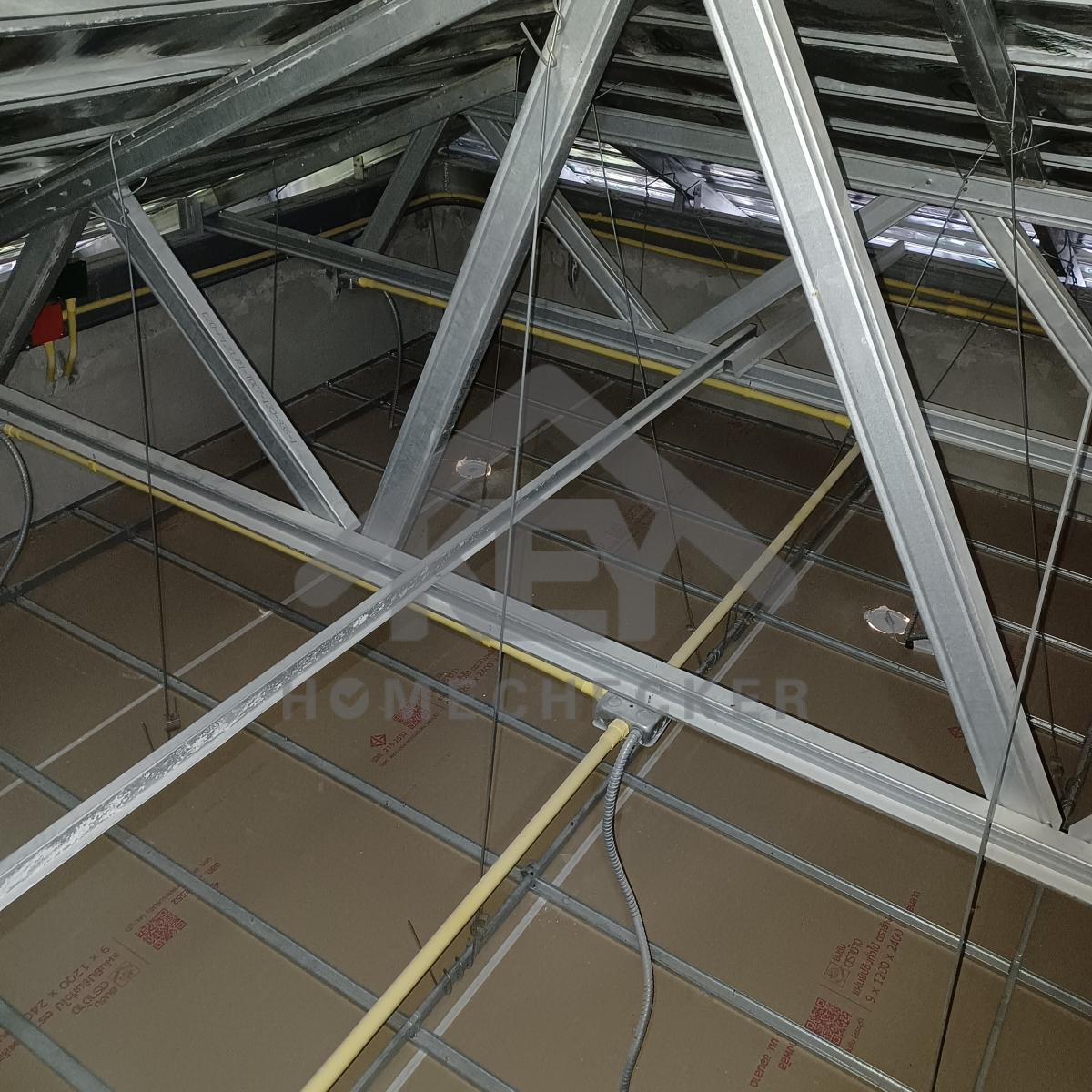

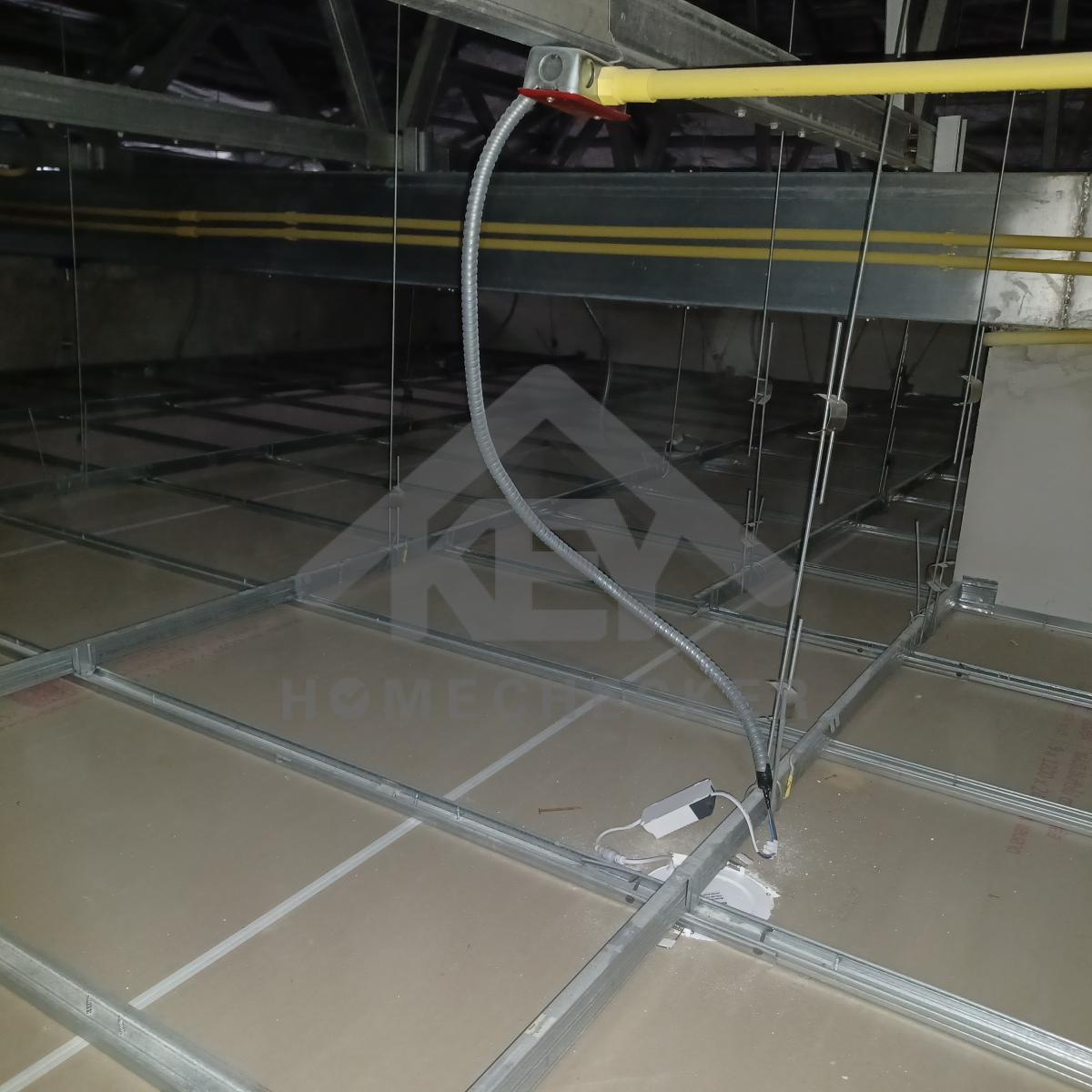

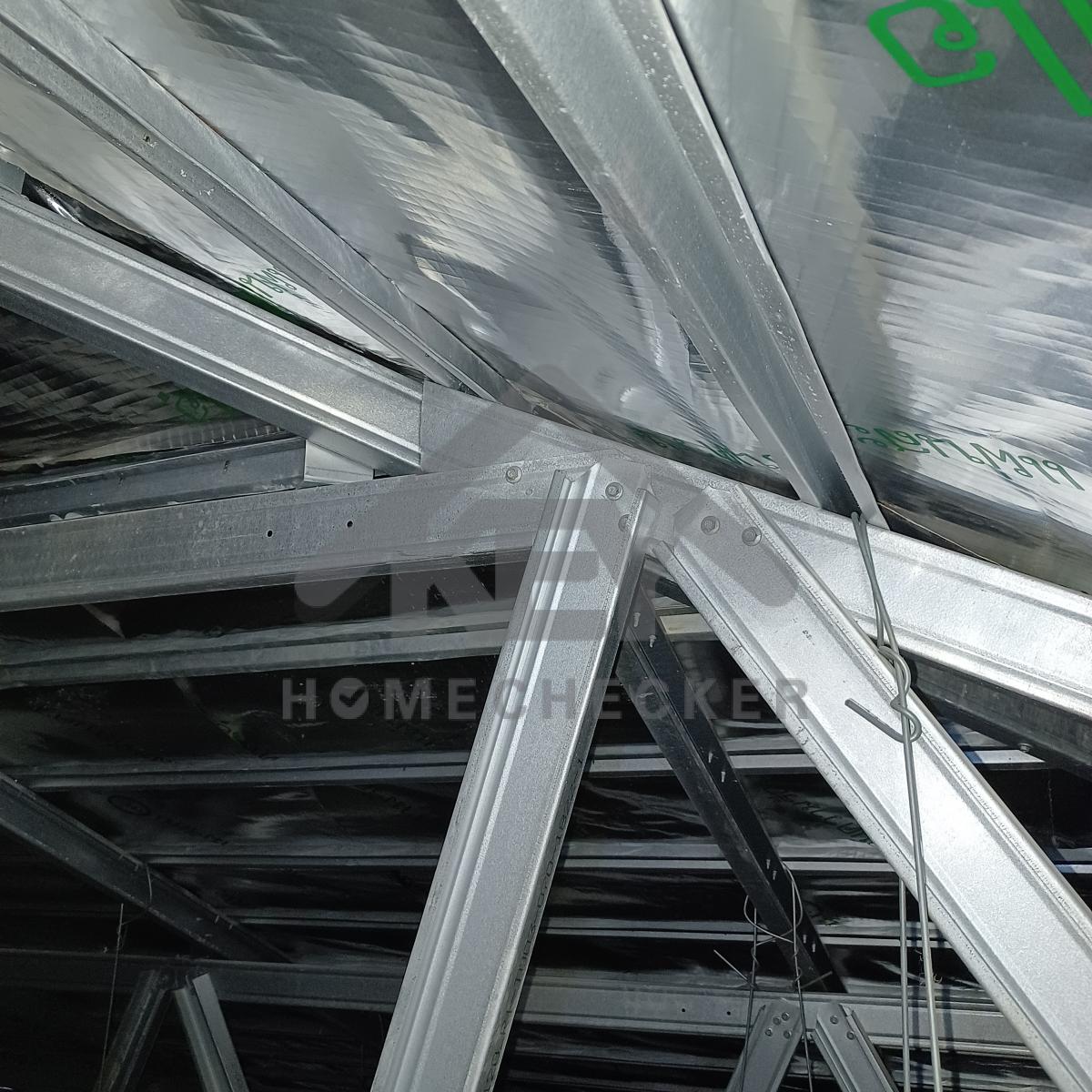

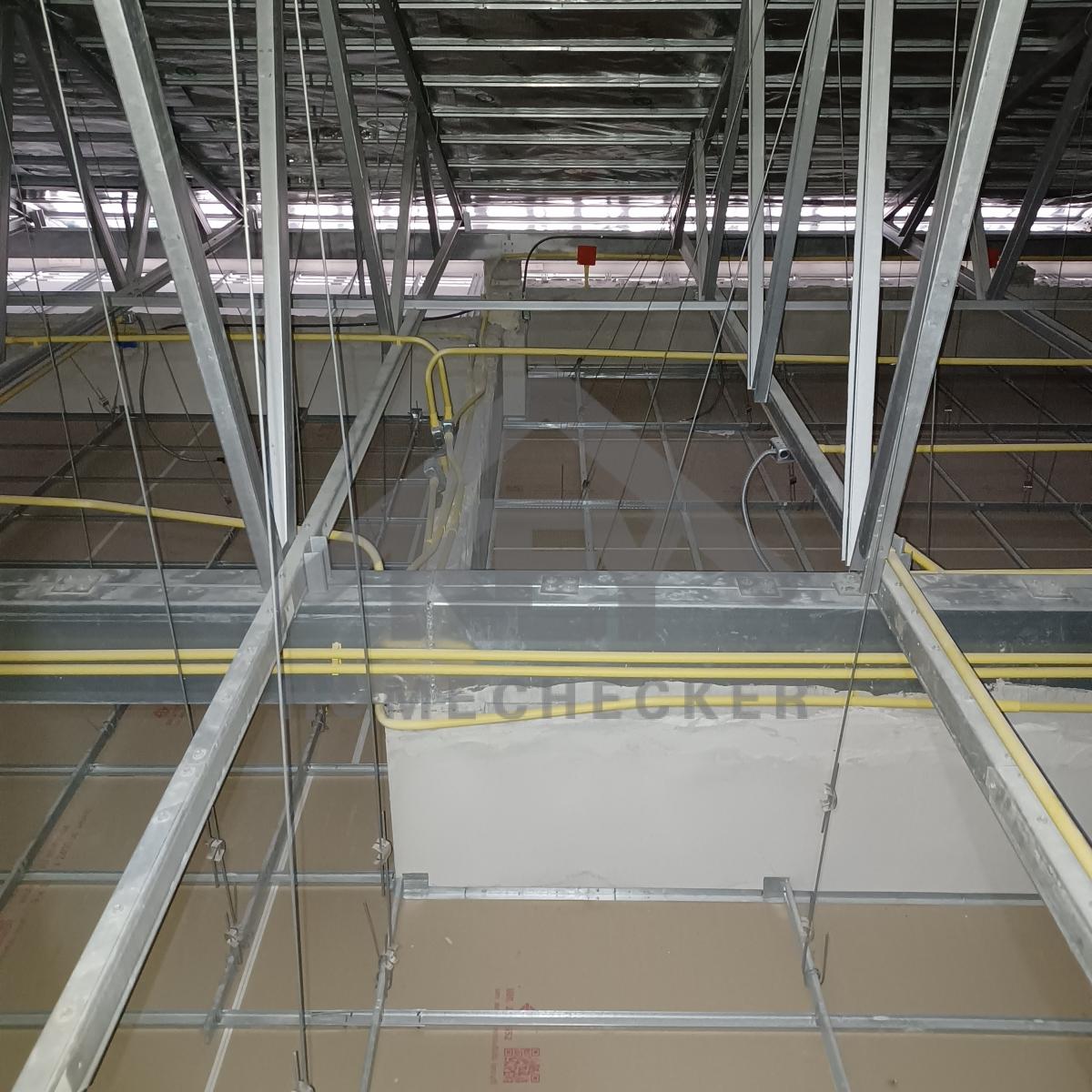

3. งานตรวจสอบหลังคา

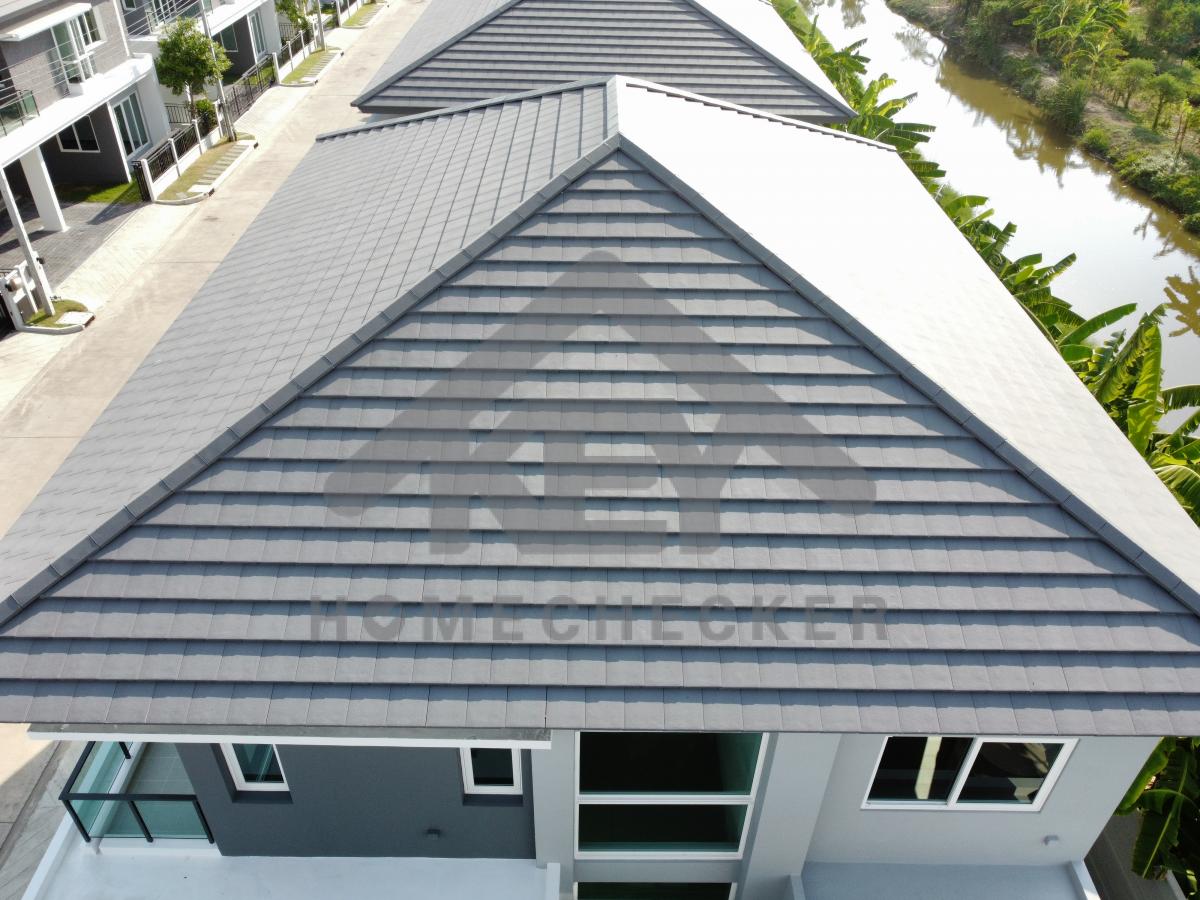

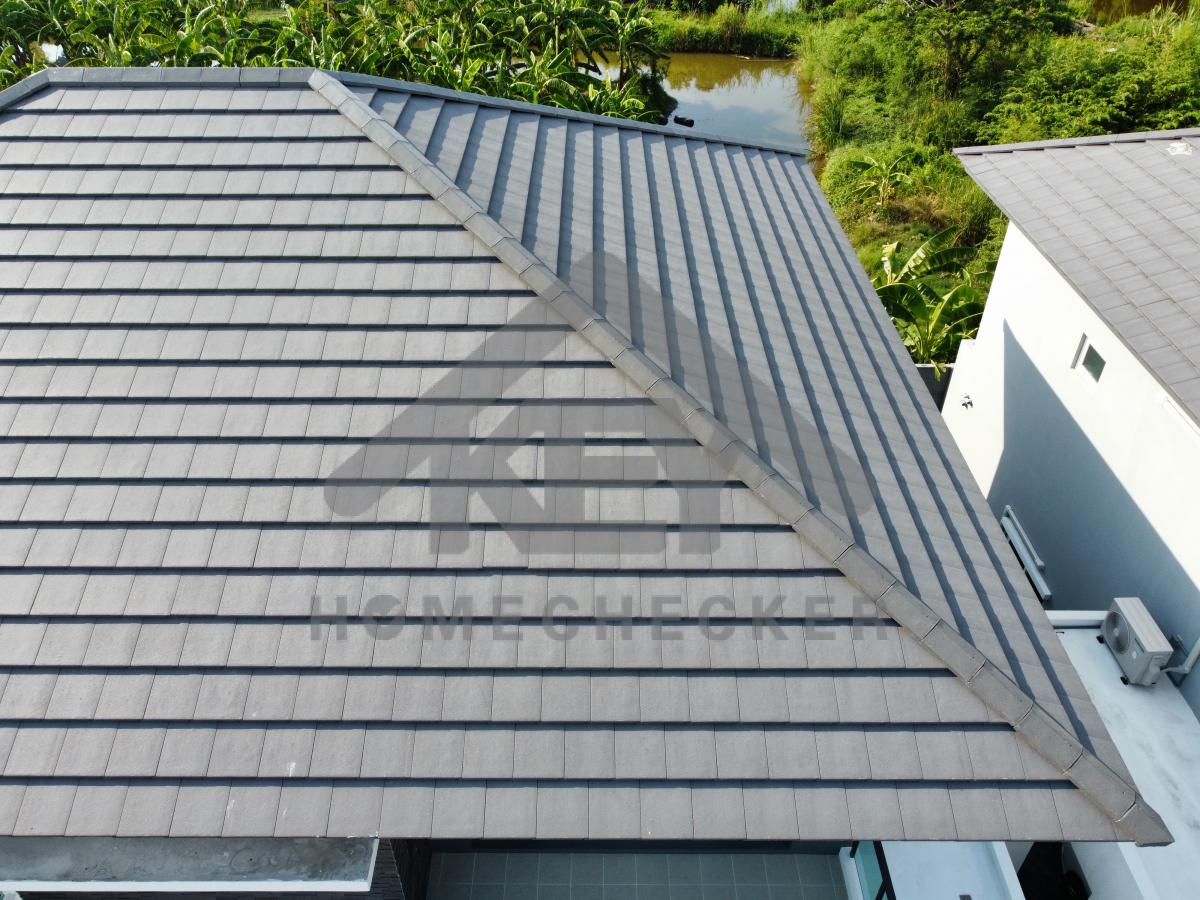

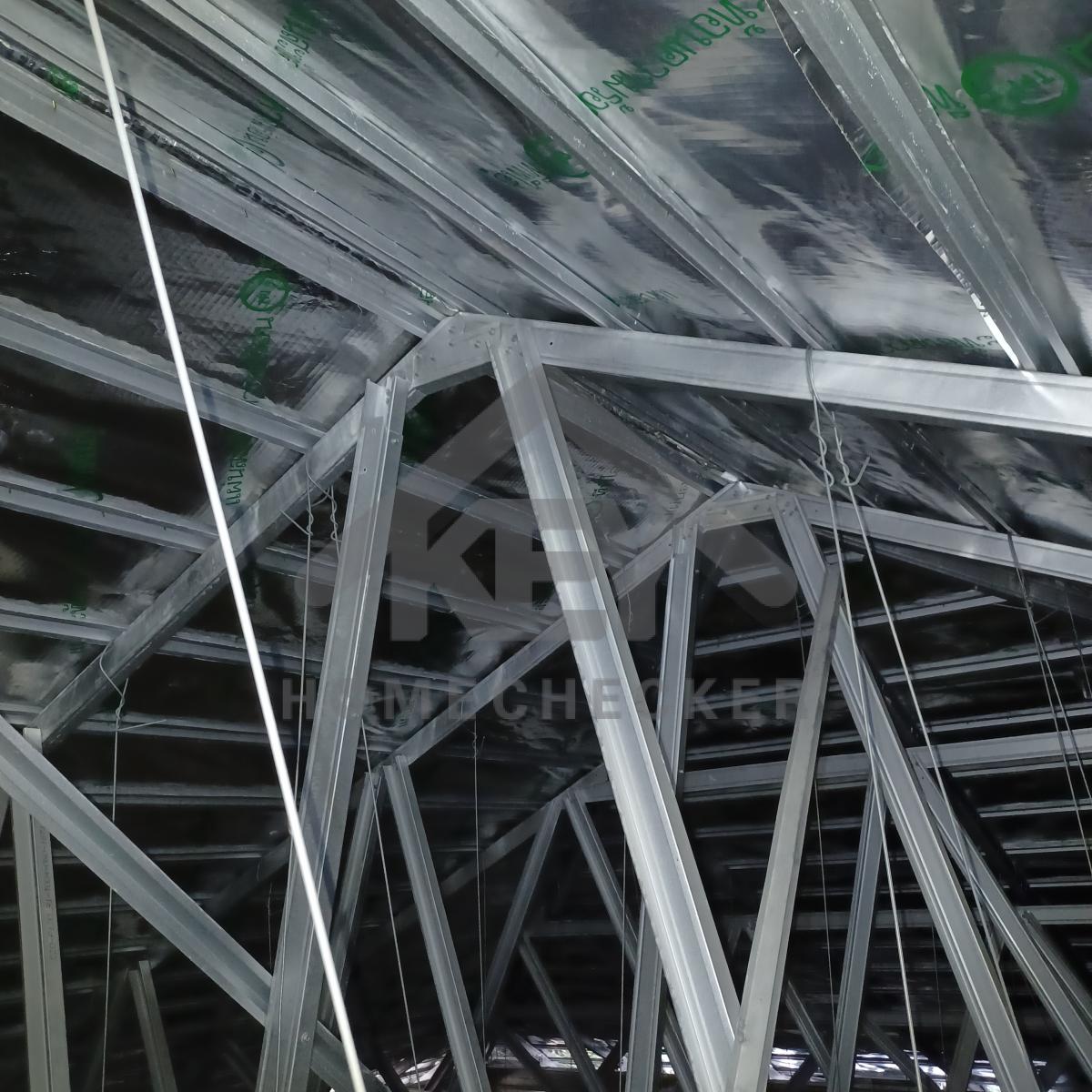

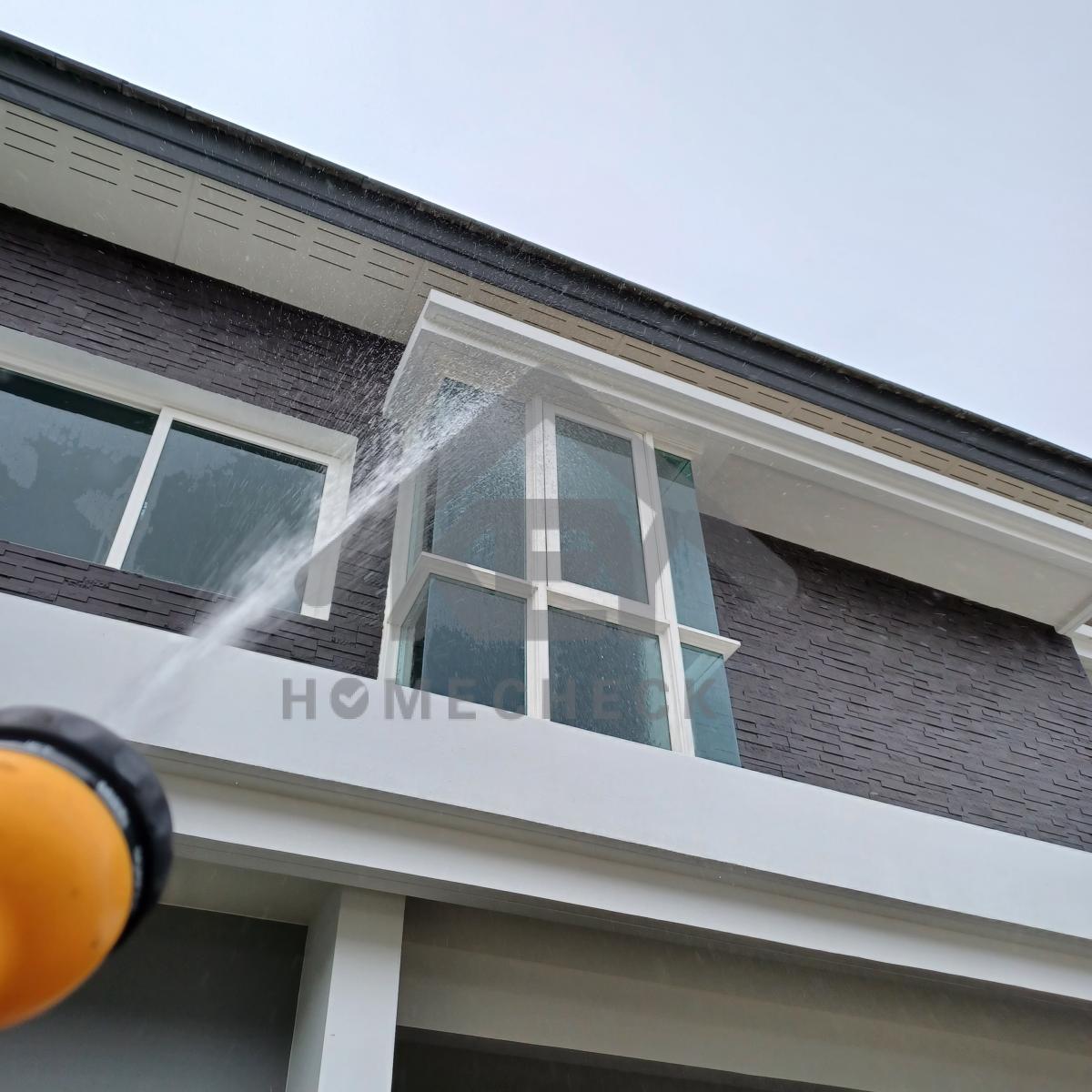

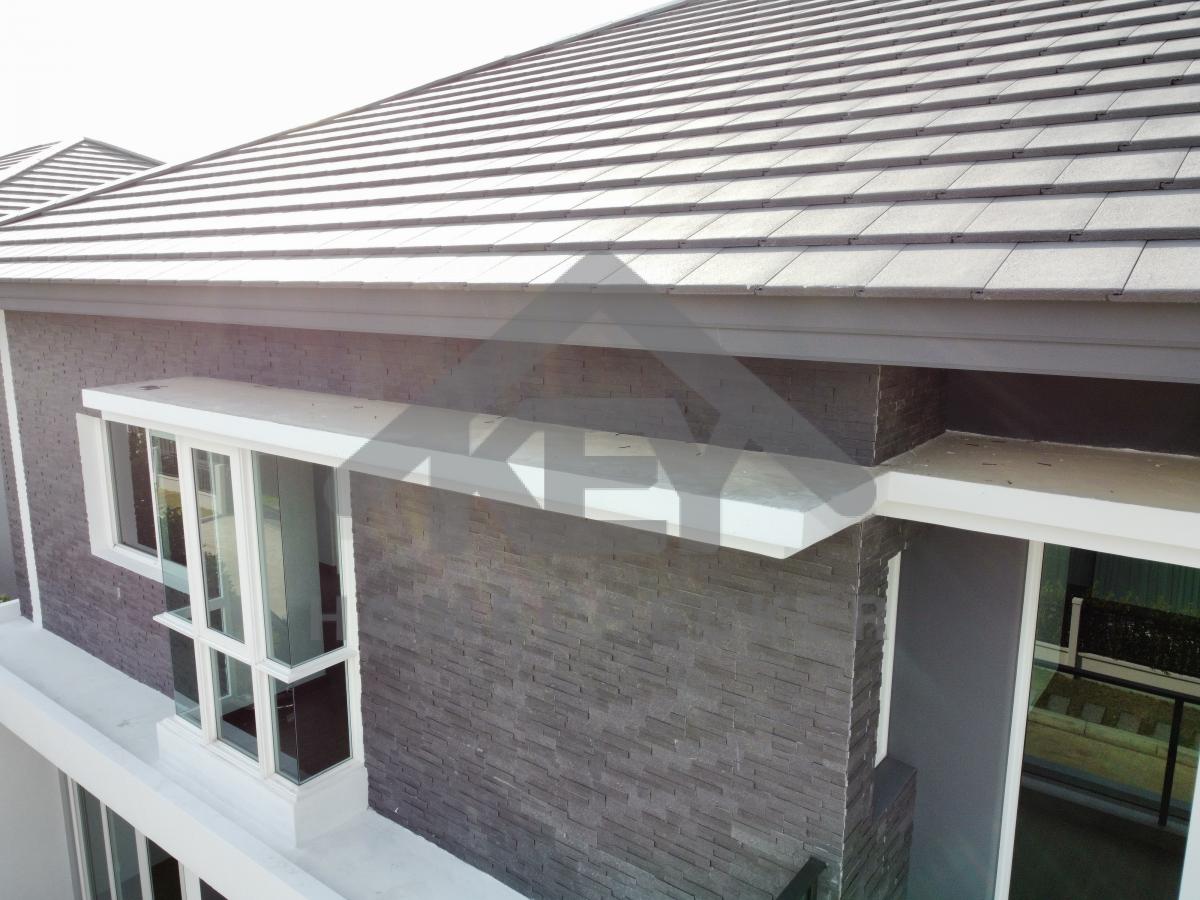

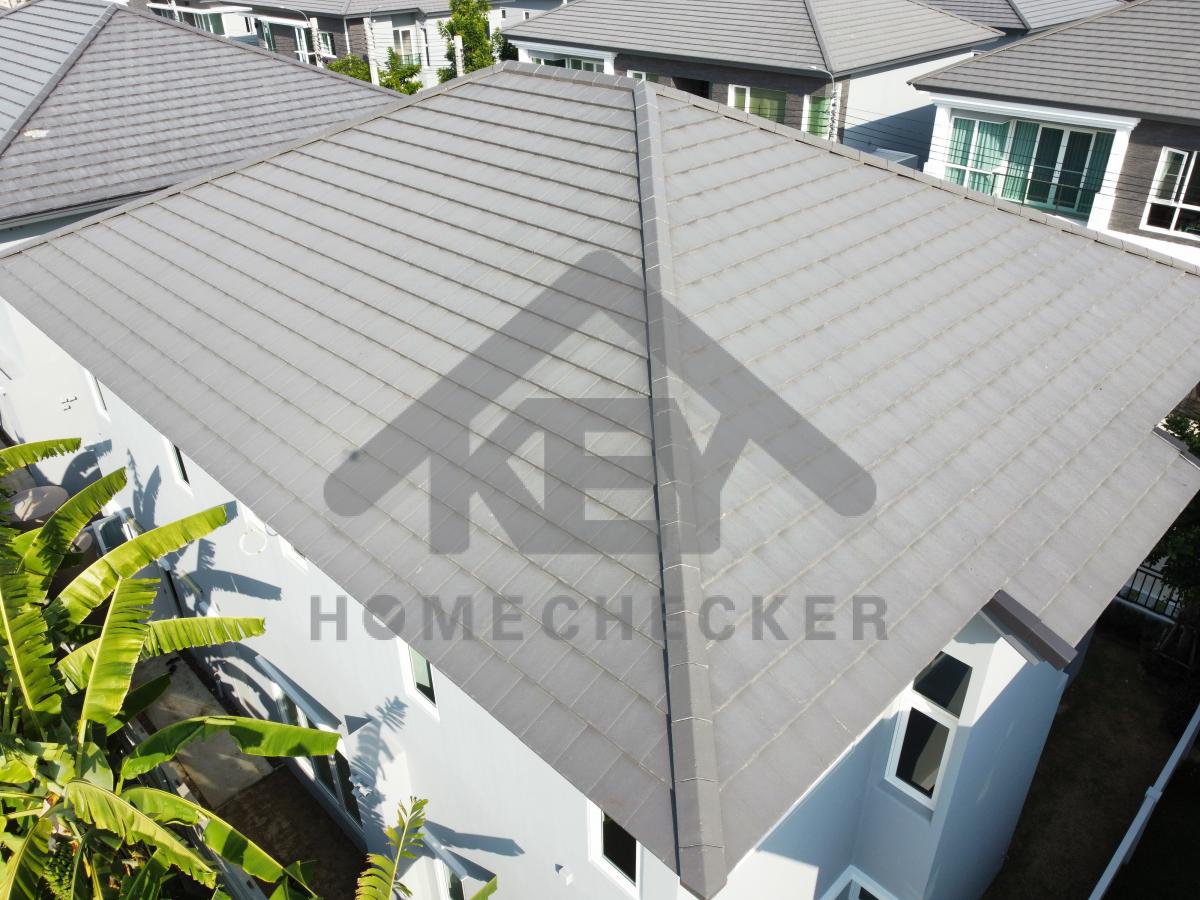

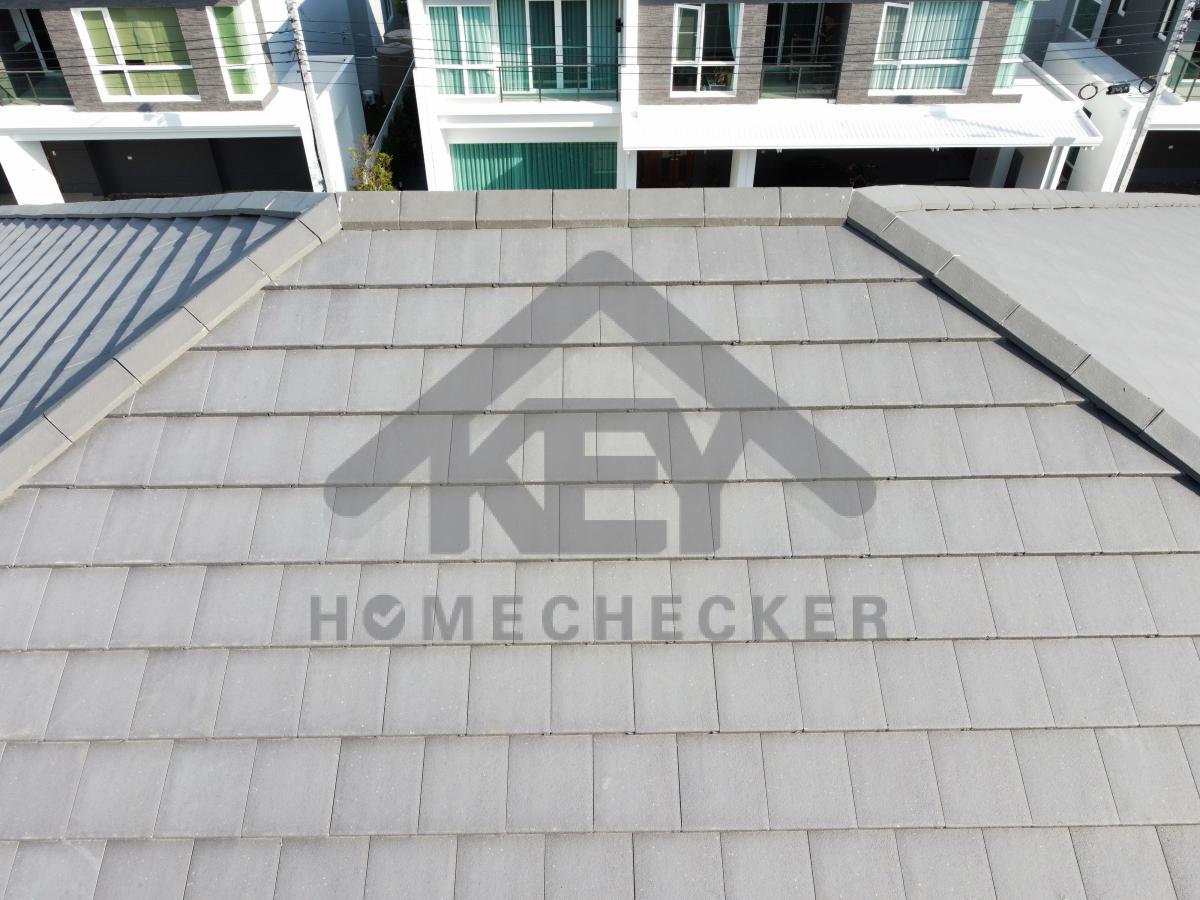

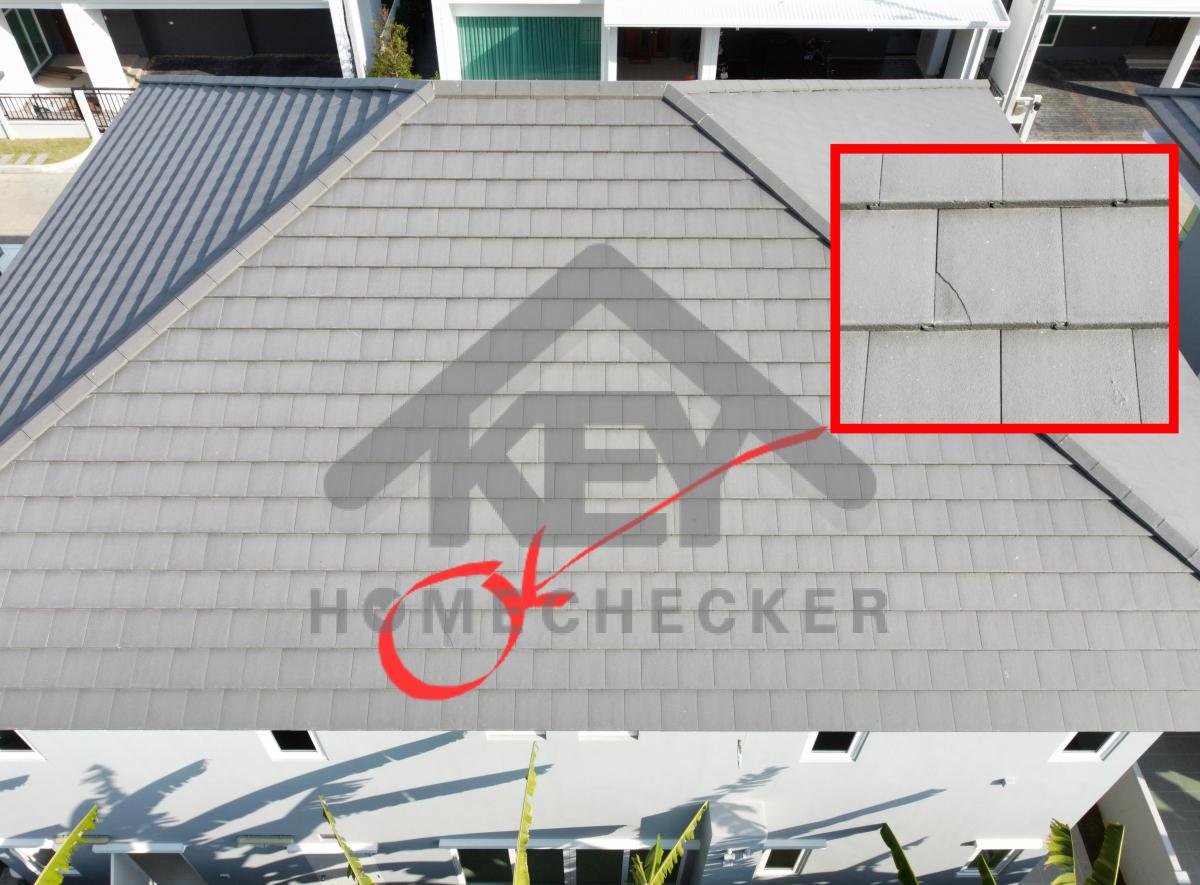

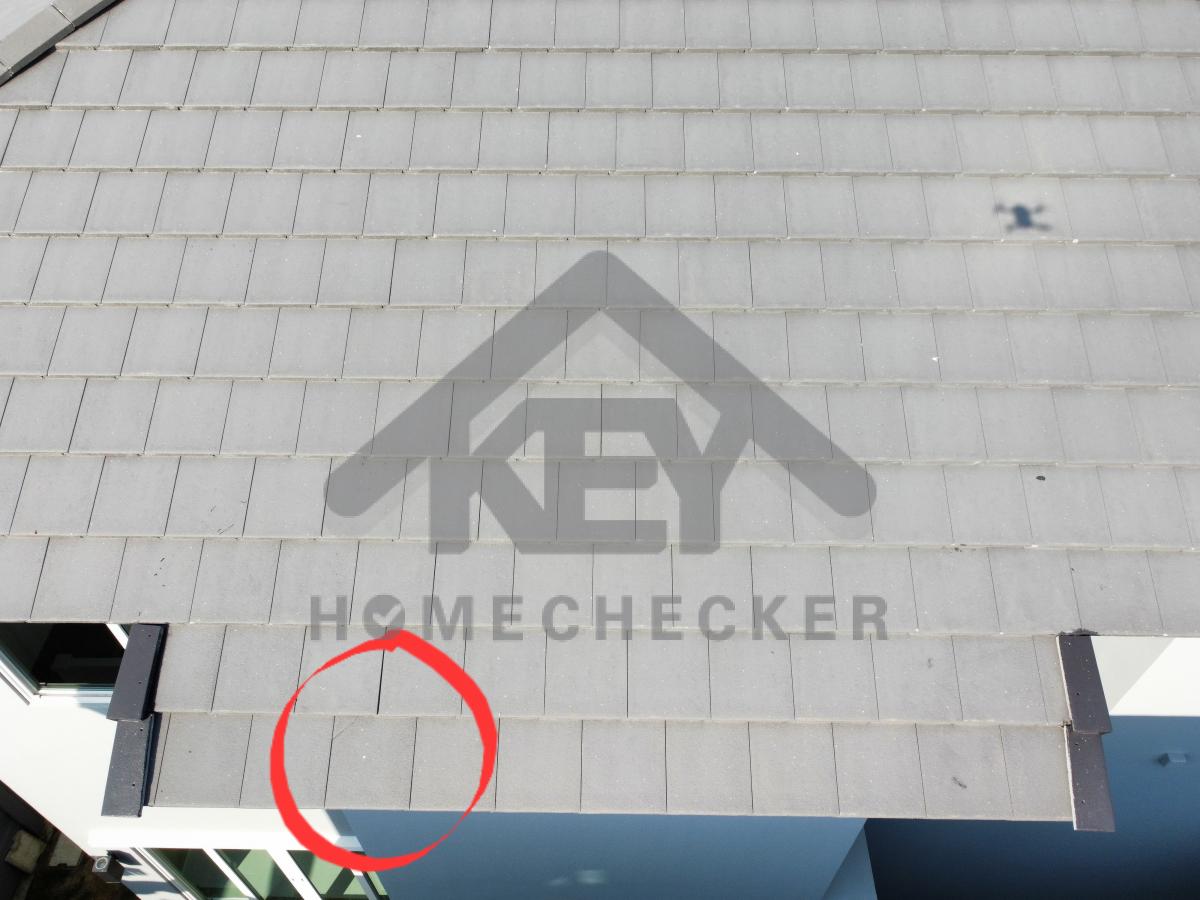

แก้ไข กระเบื้องหลังคาแตกร้าว เปลี่ยนแผ่นใหม่
แก้ไข กระเบื้องหลังคาแตกร้าว เปลี่ยนแผ่นใหม่
แก้ไข เก็บเศษวัสดุออกให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

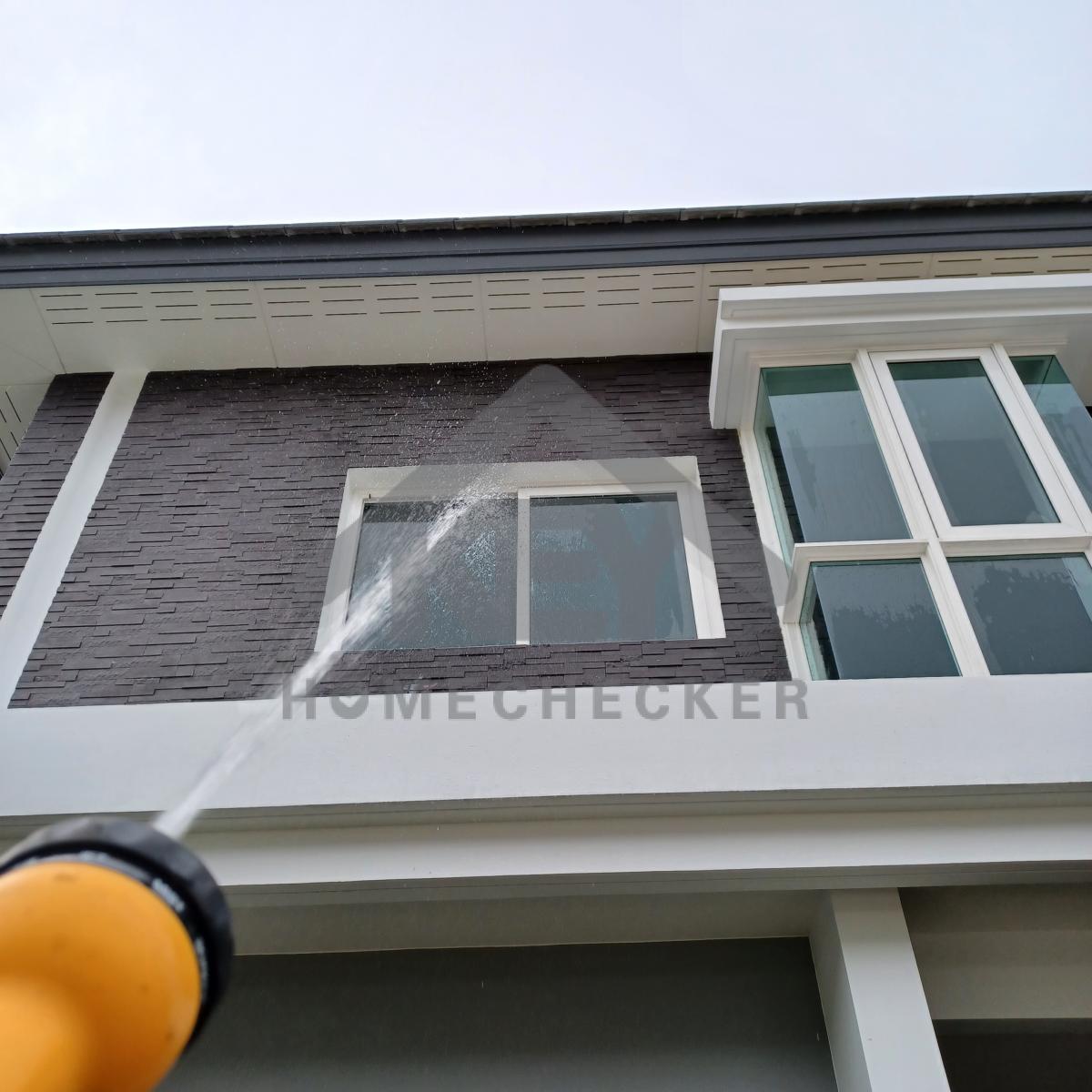

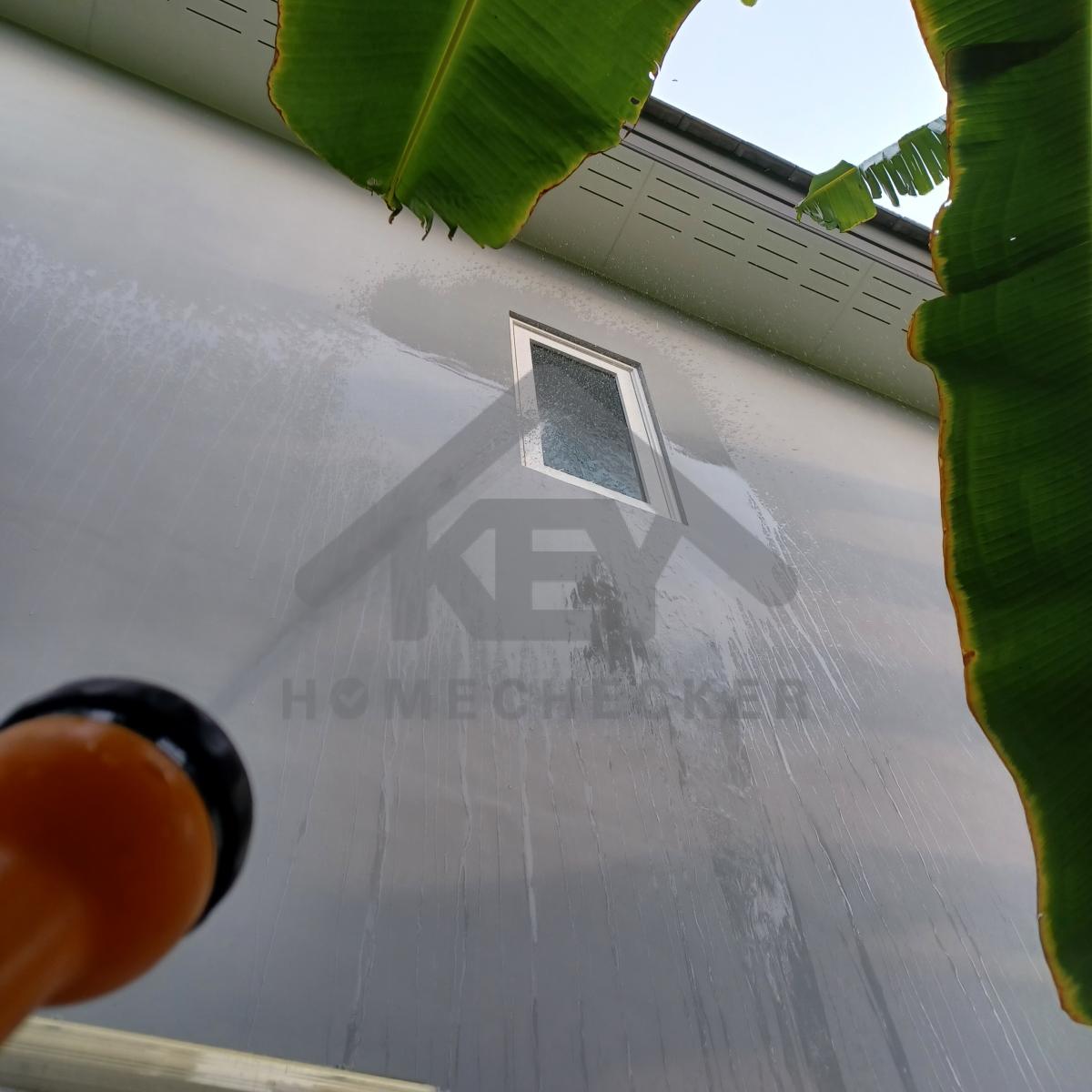

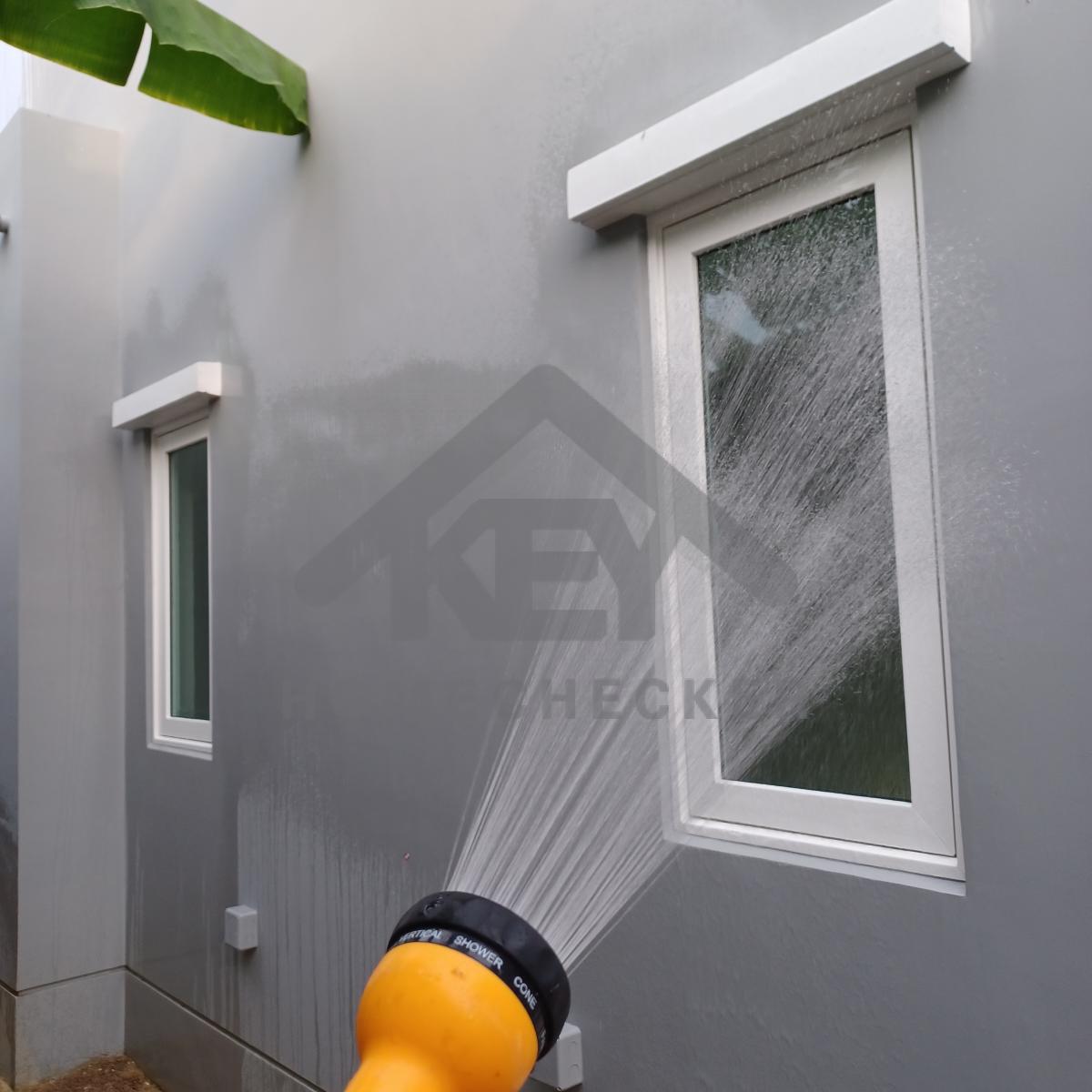

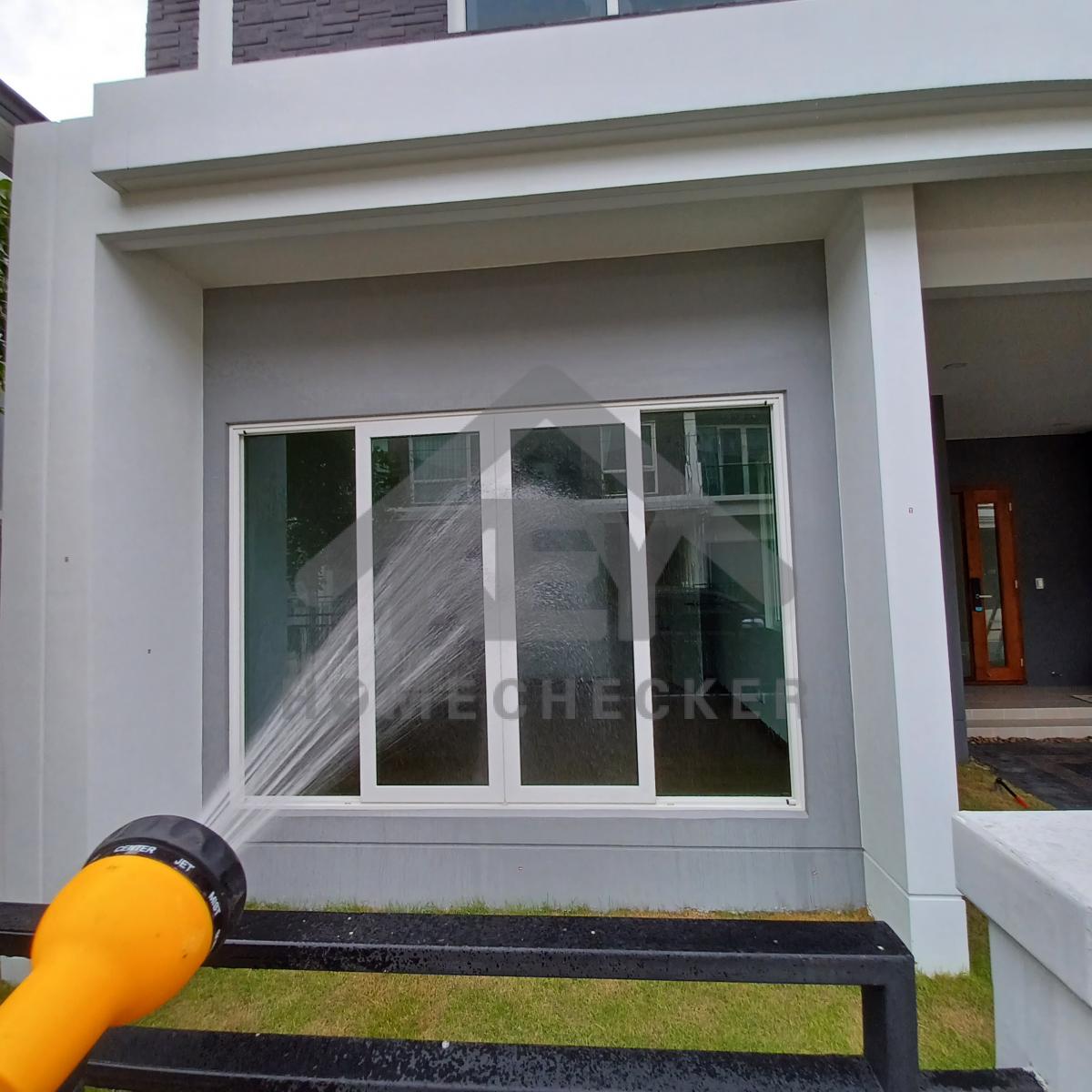

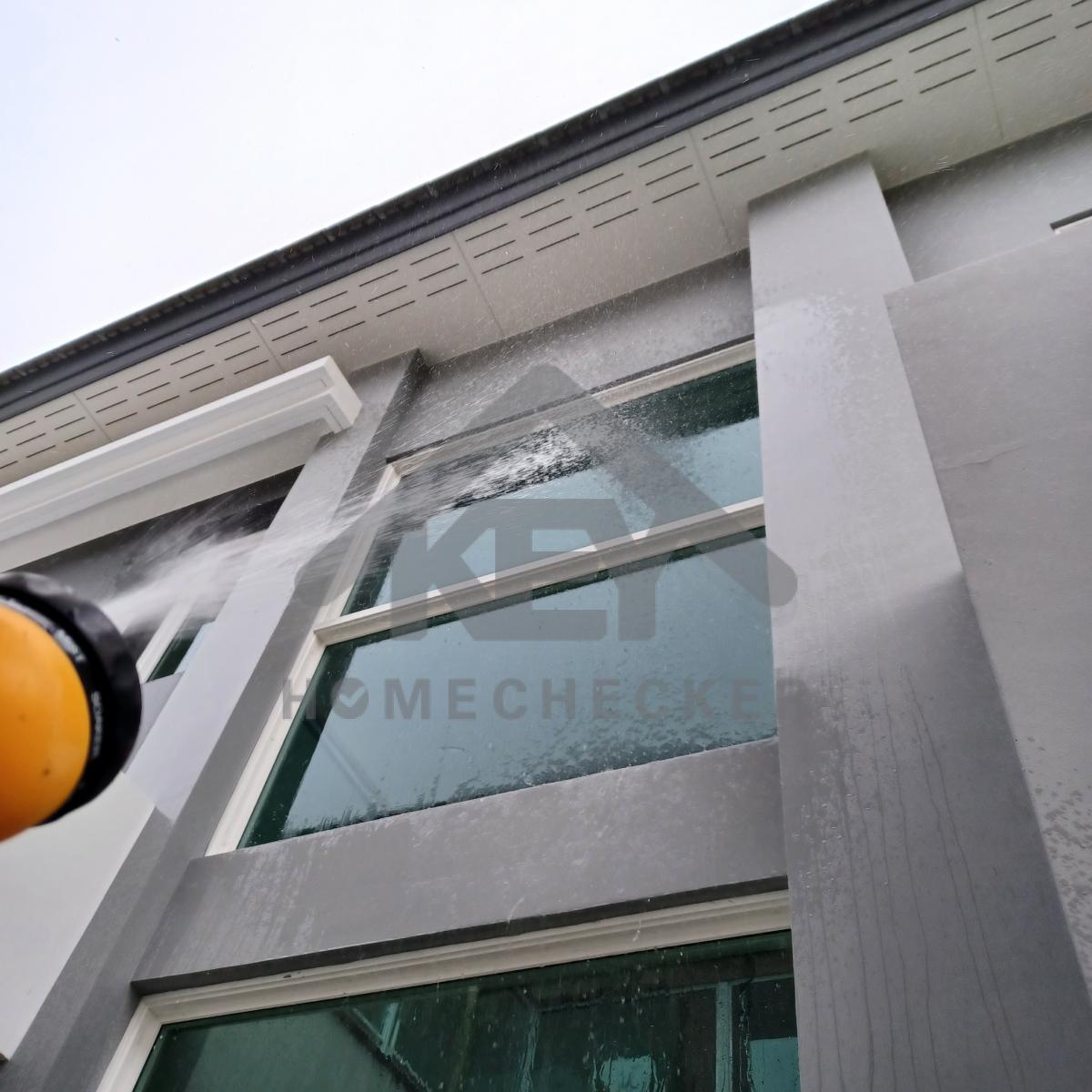

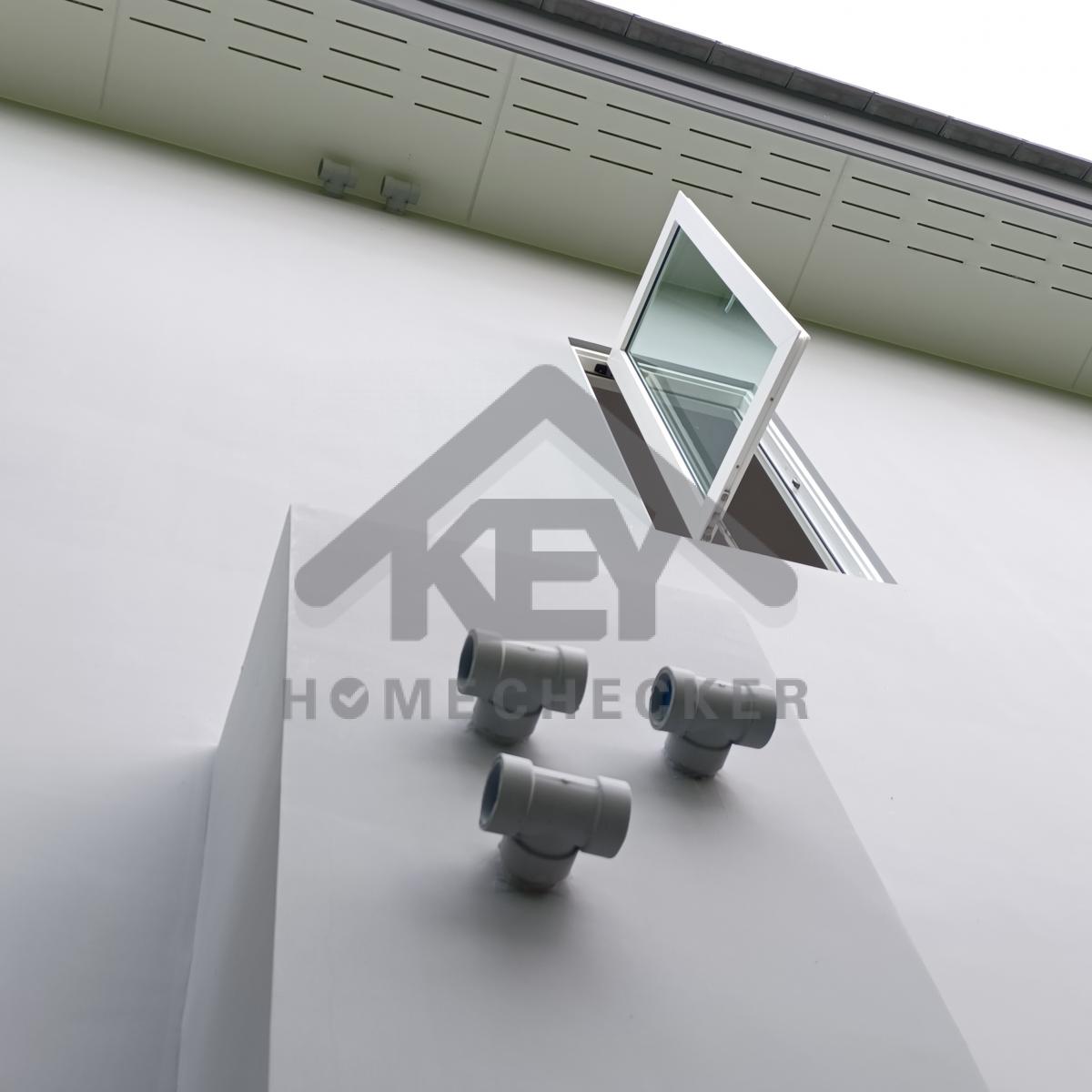

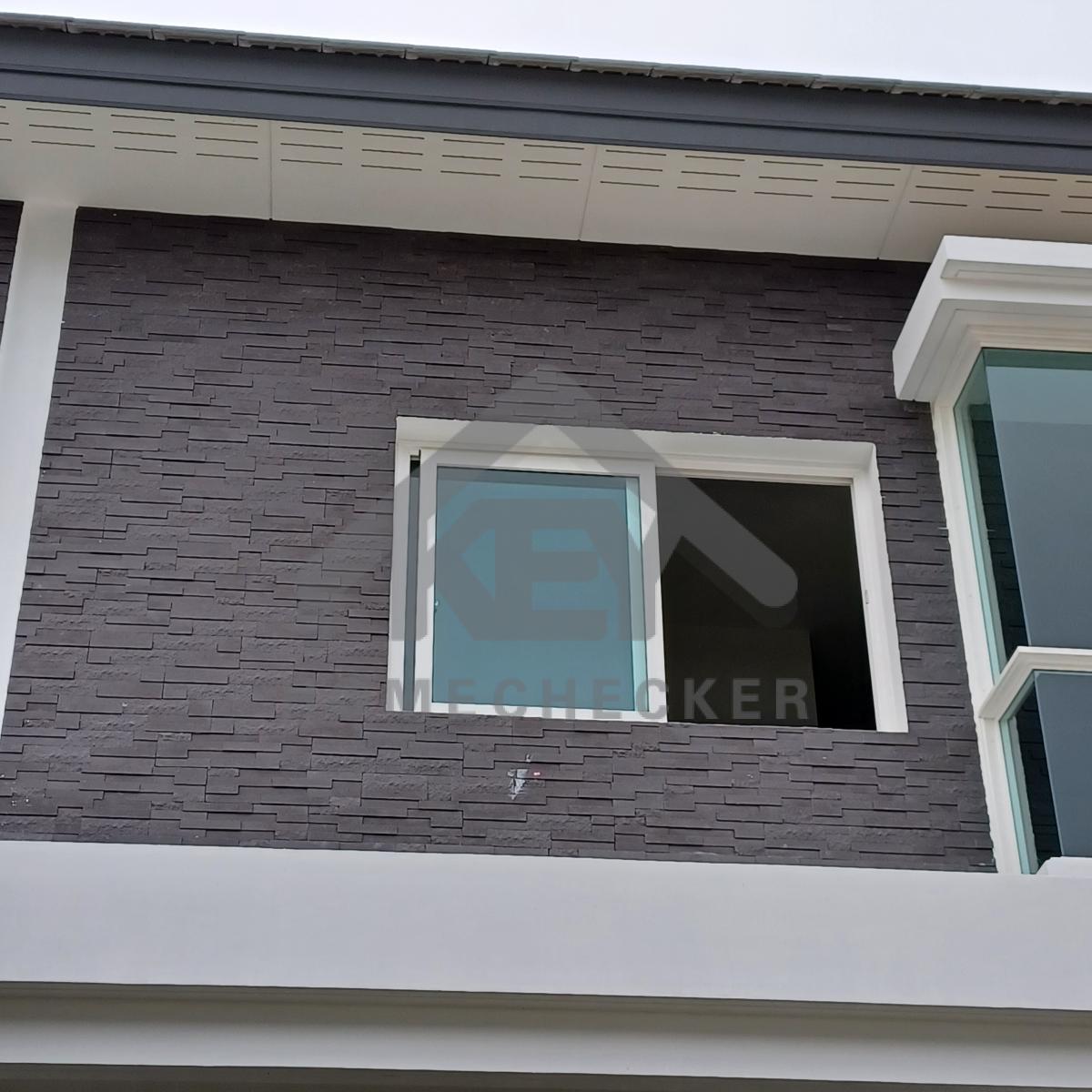

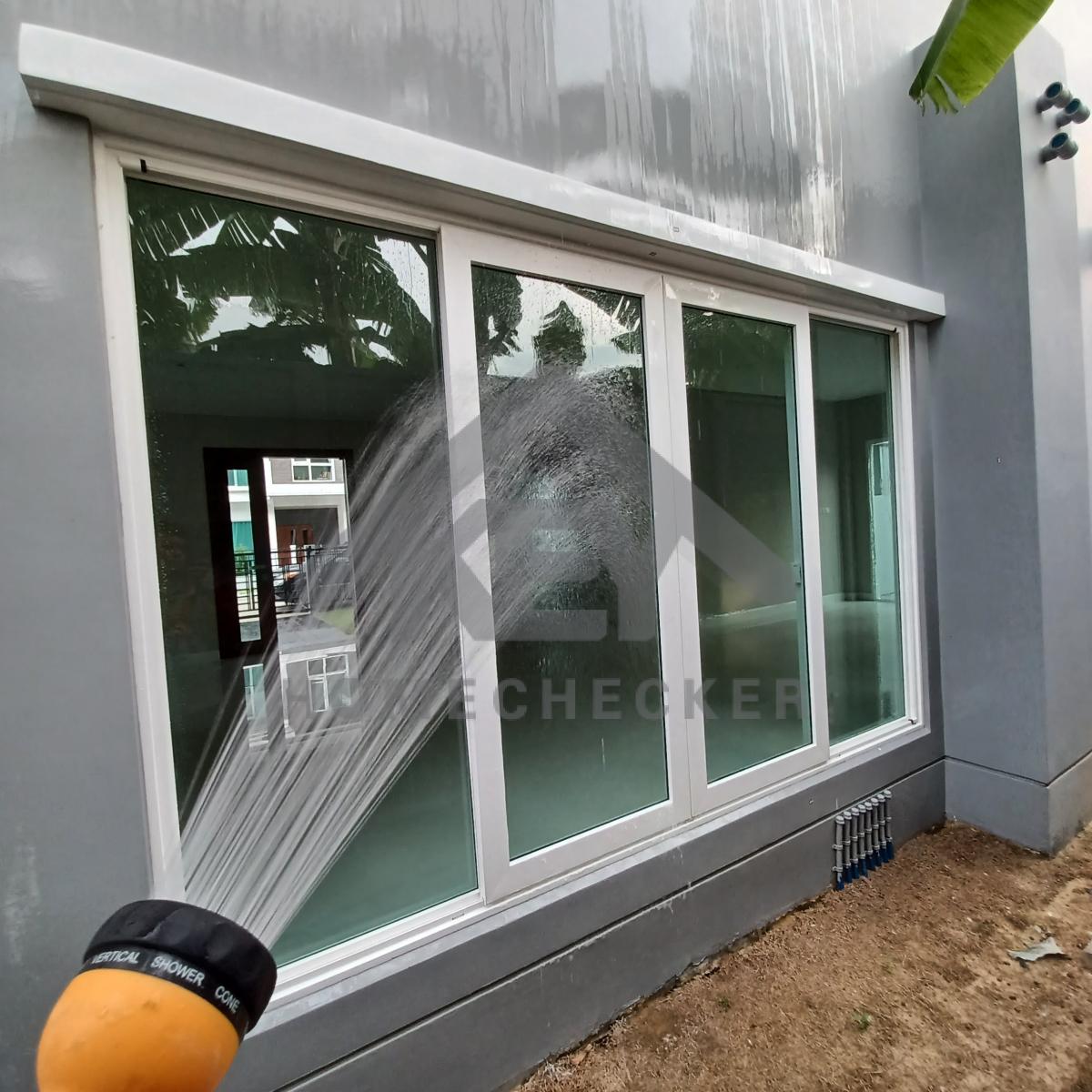

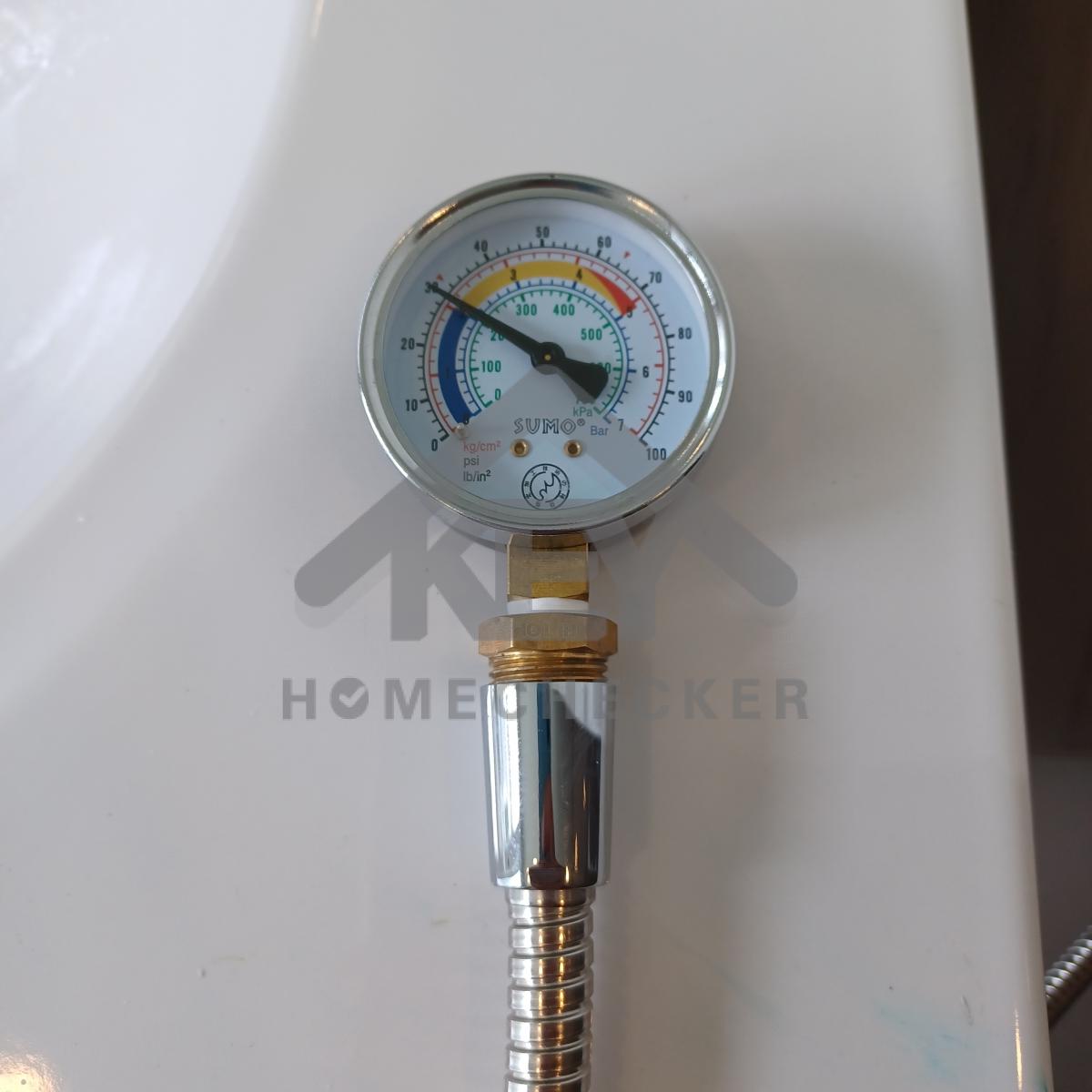

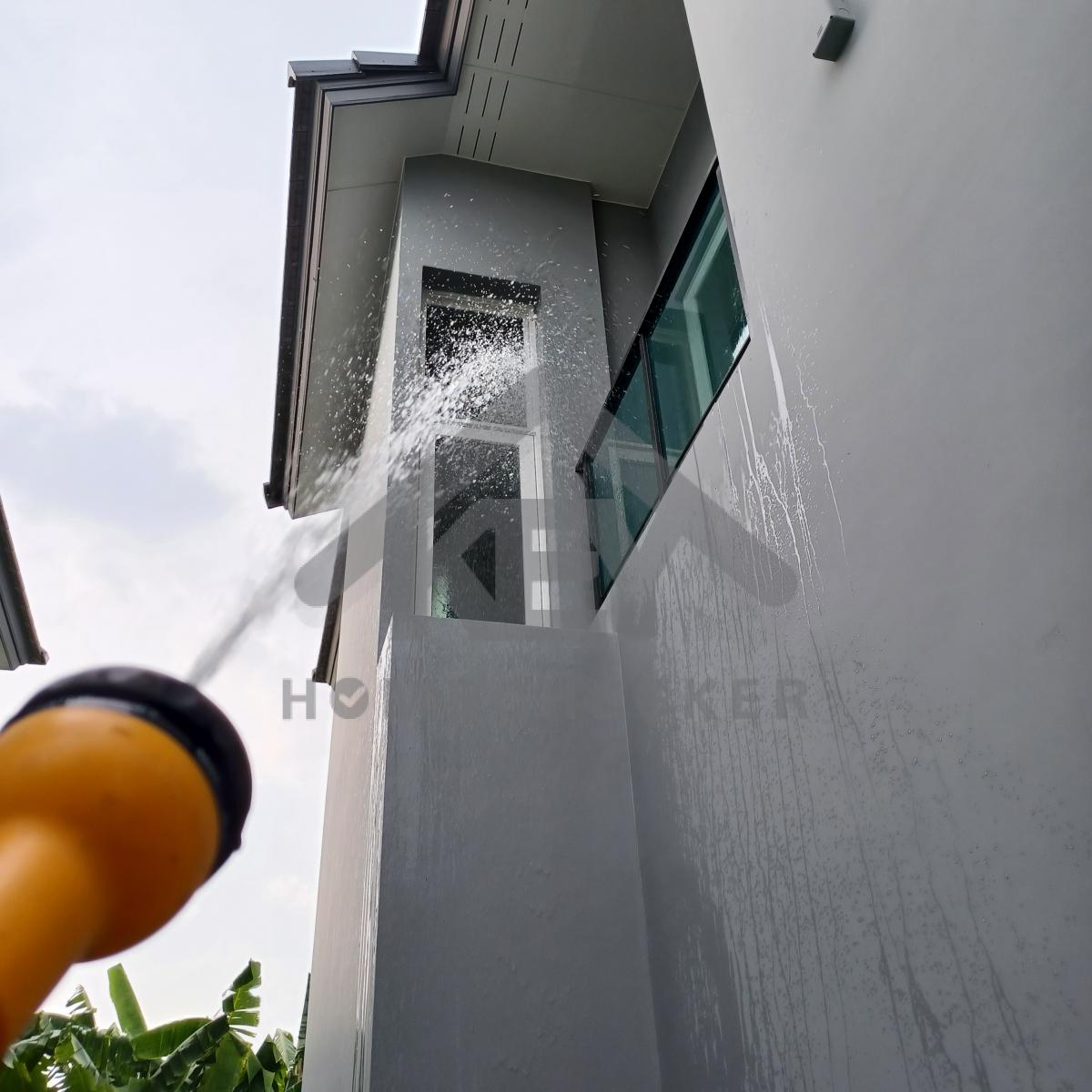

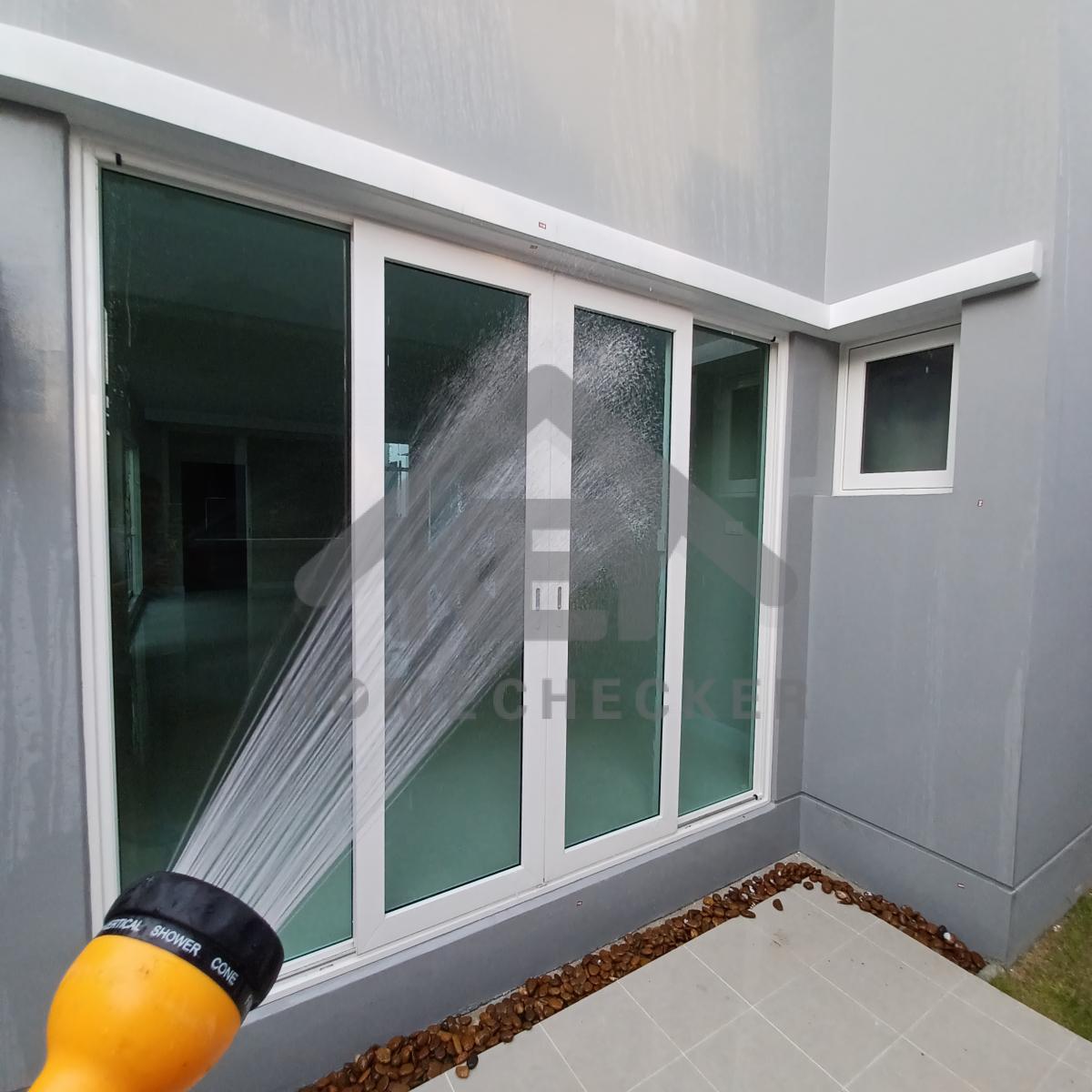

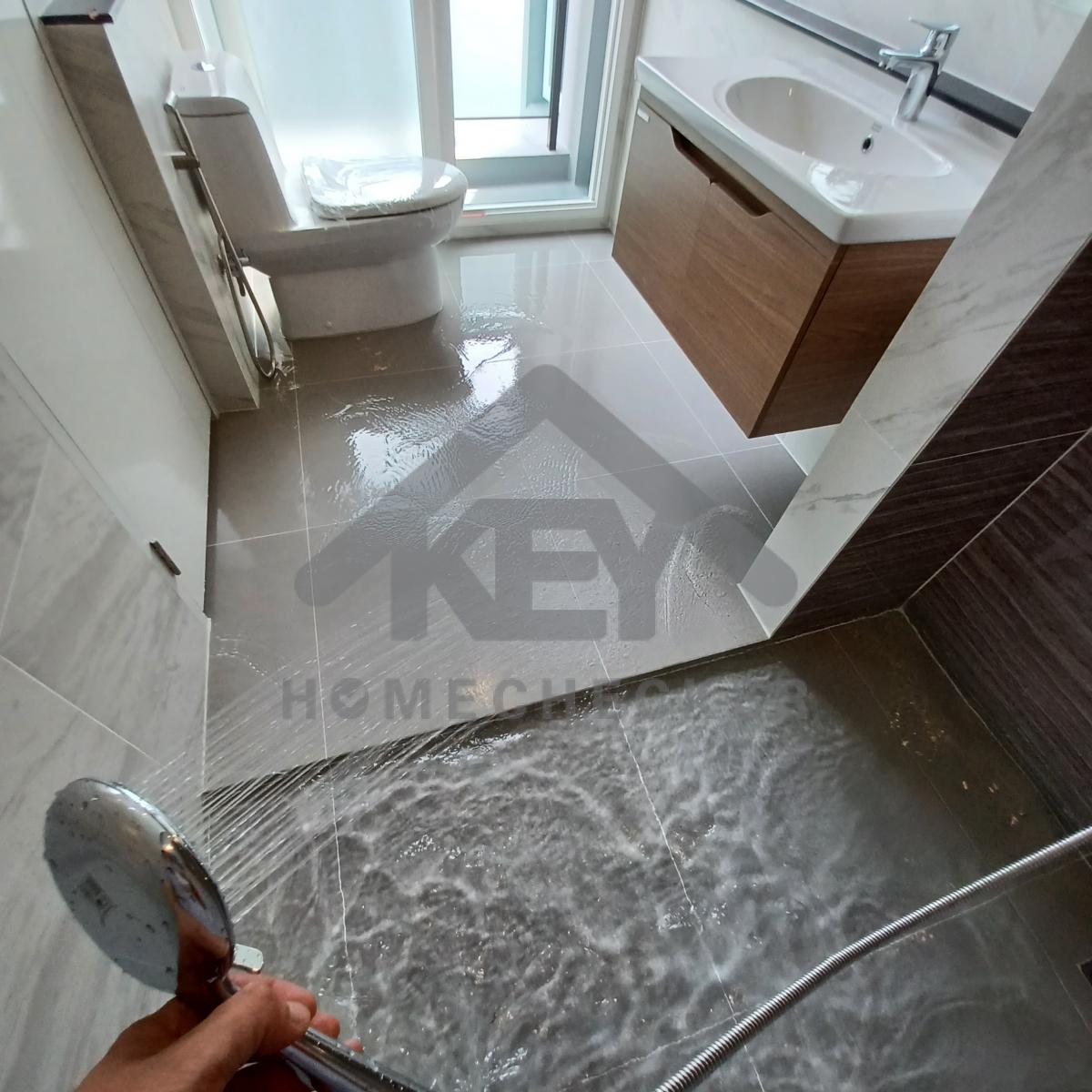

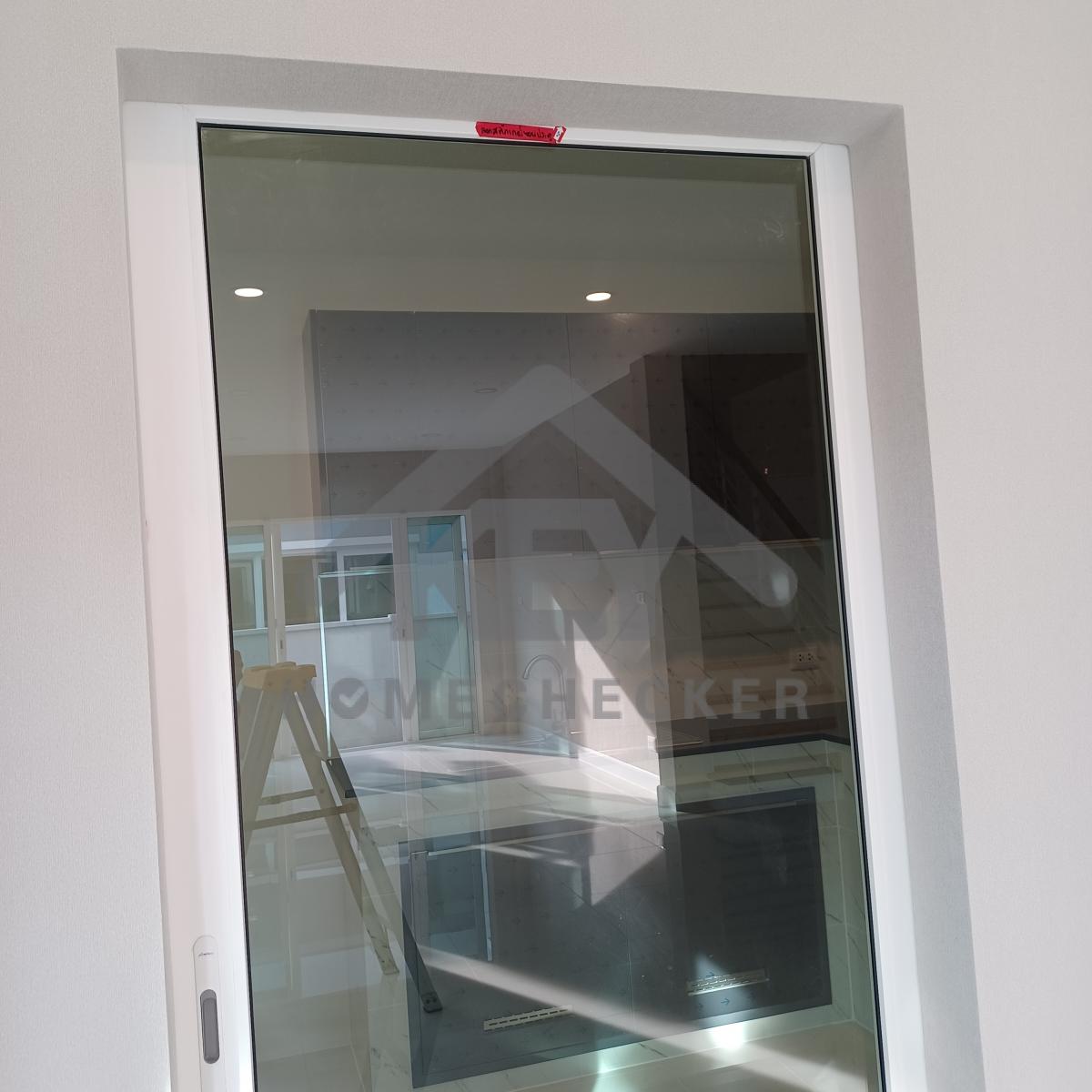

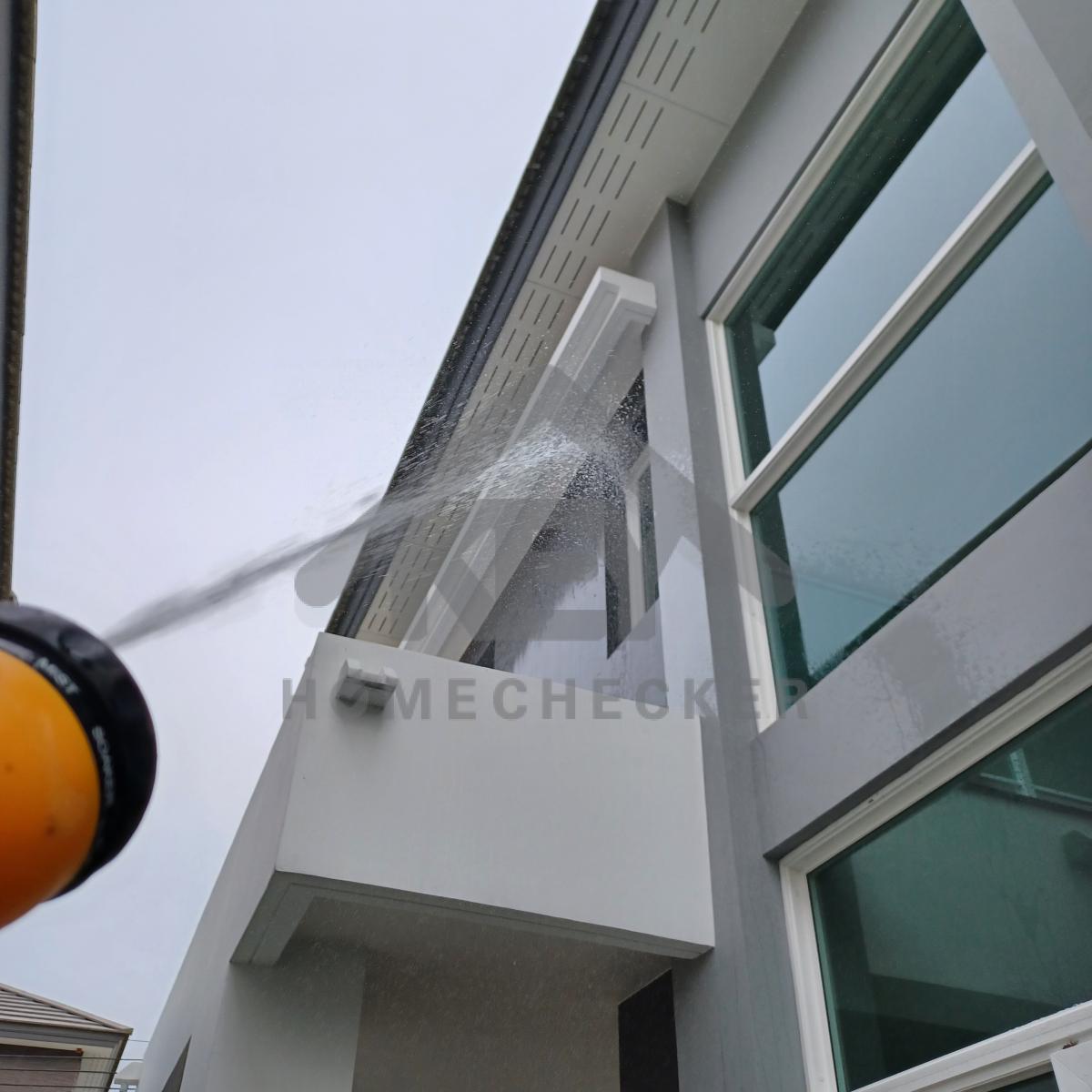

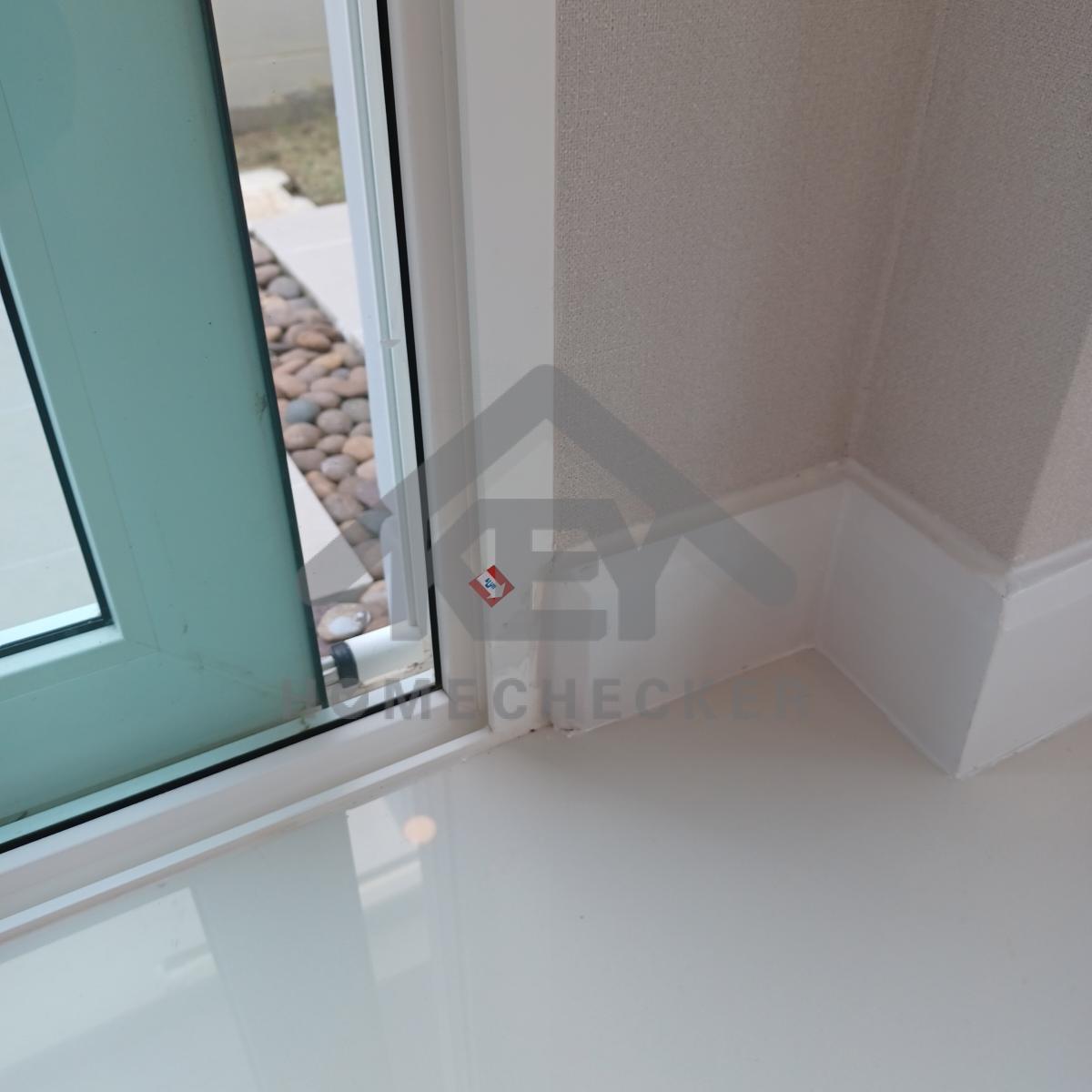

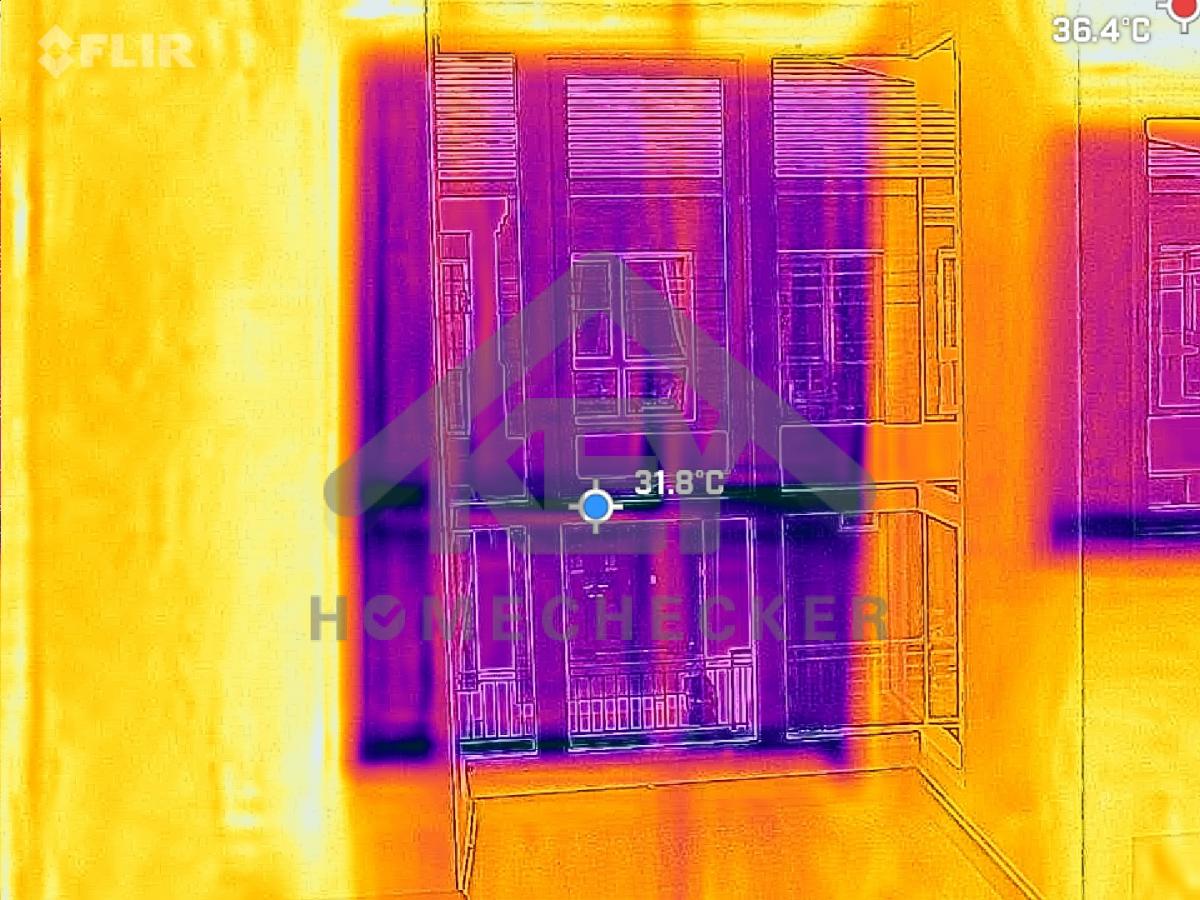

4. งานเทสน้ำ ประตูหน้าต่าง

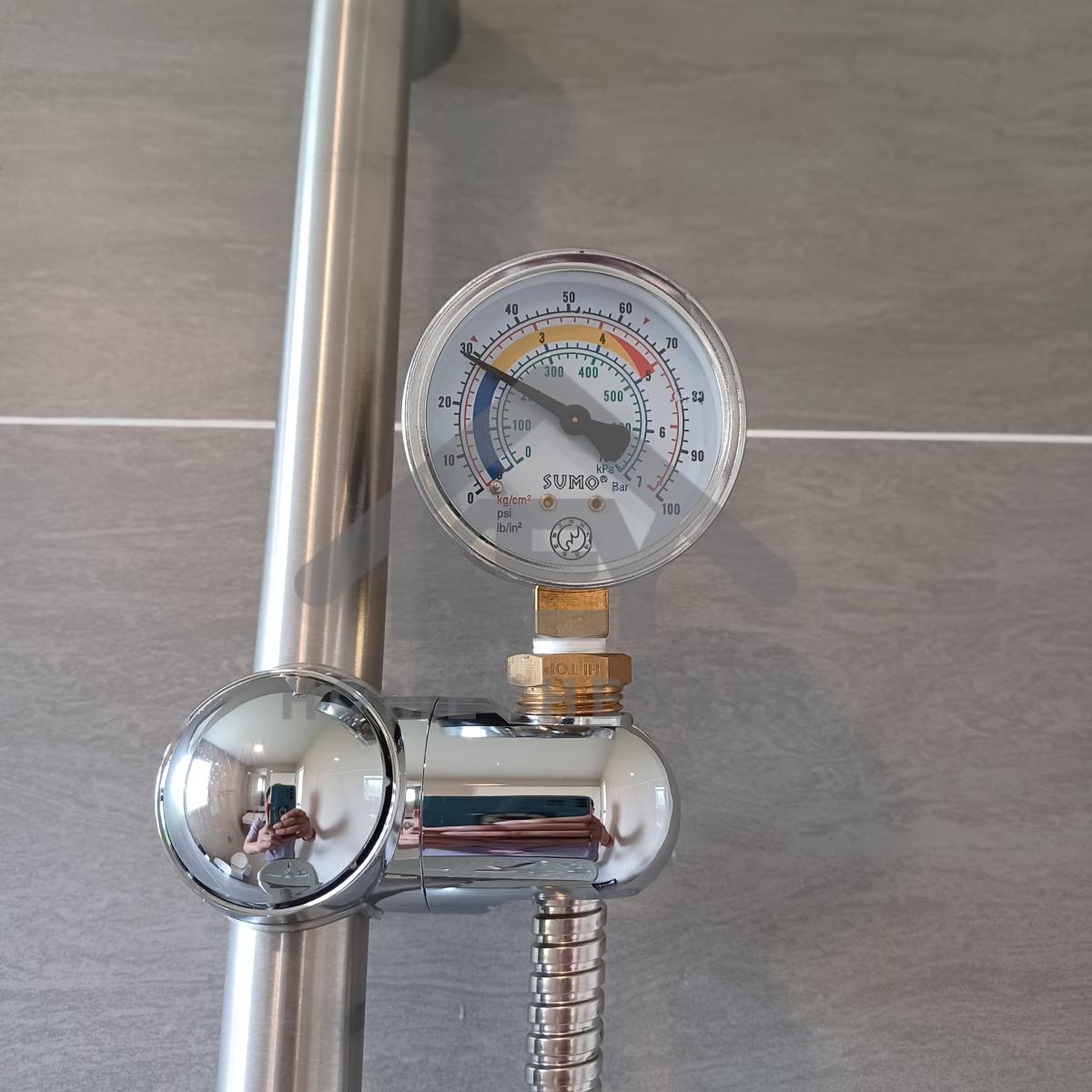

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

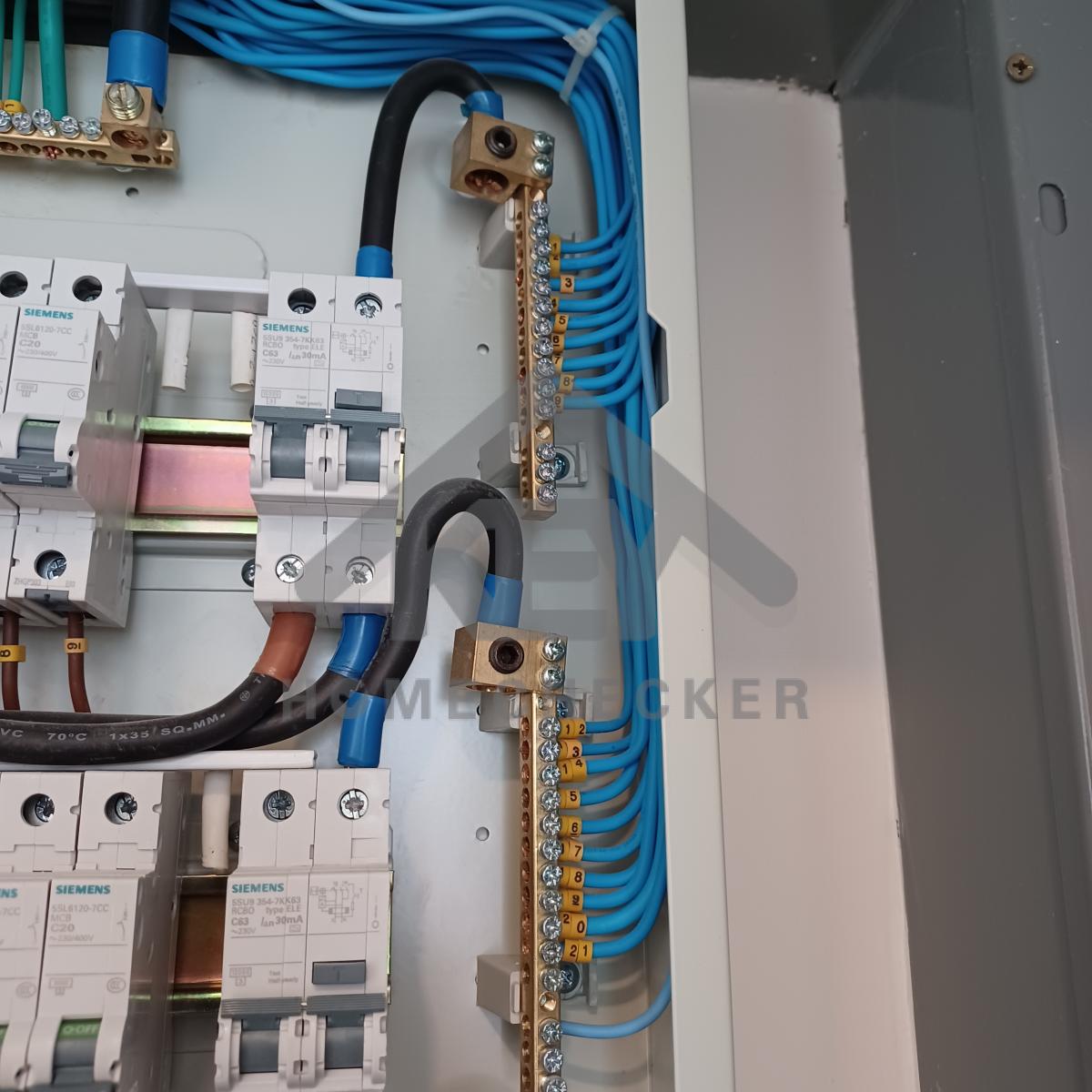

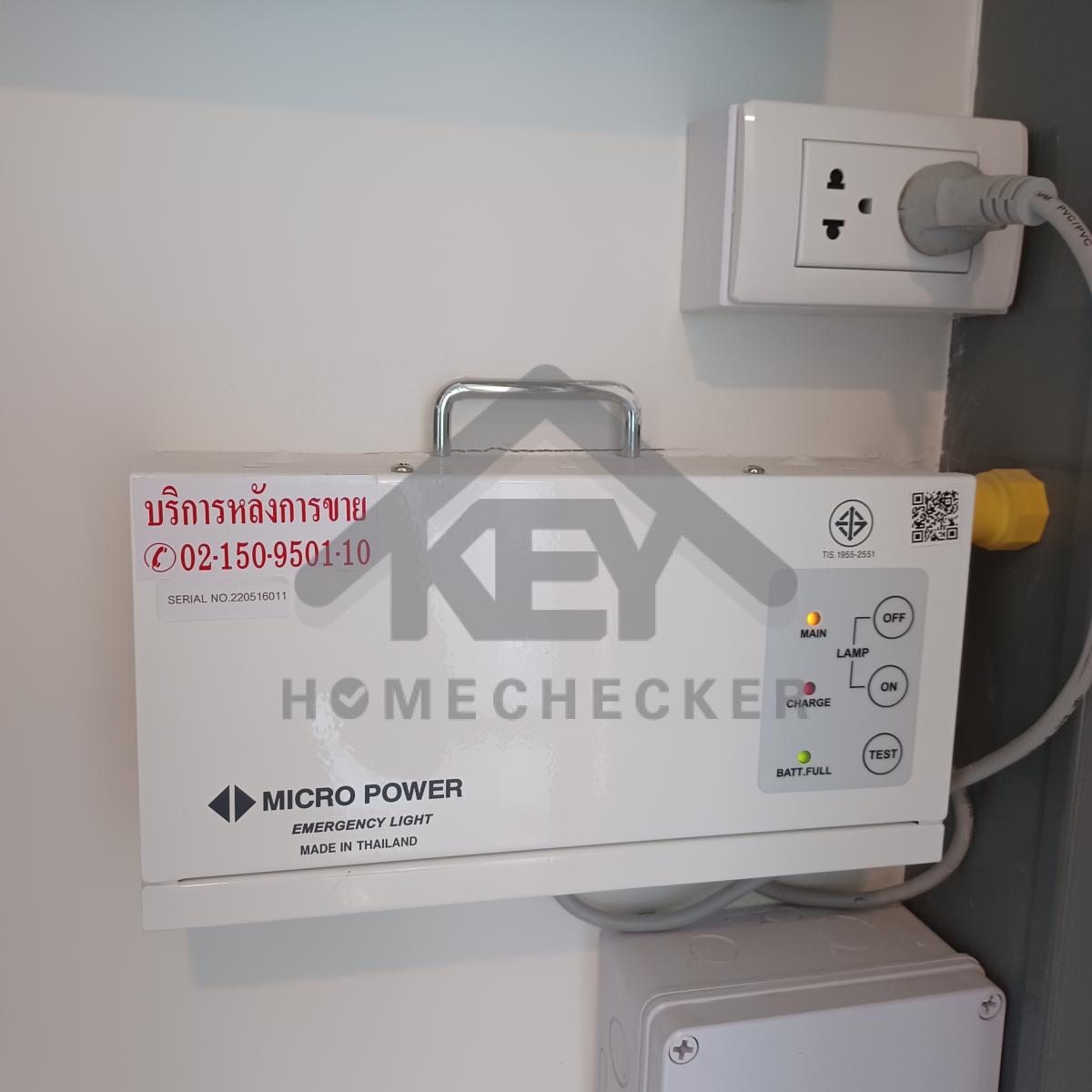

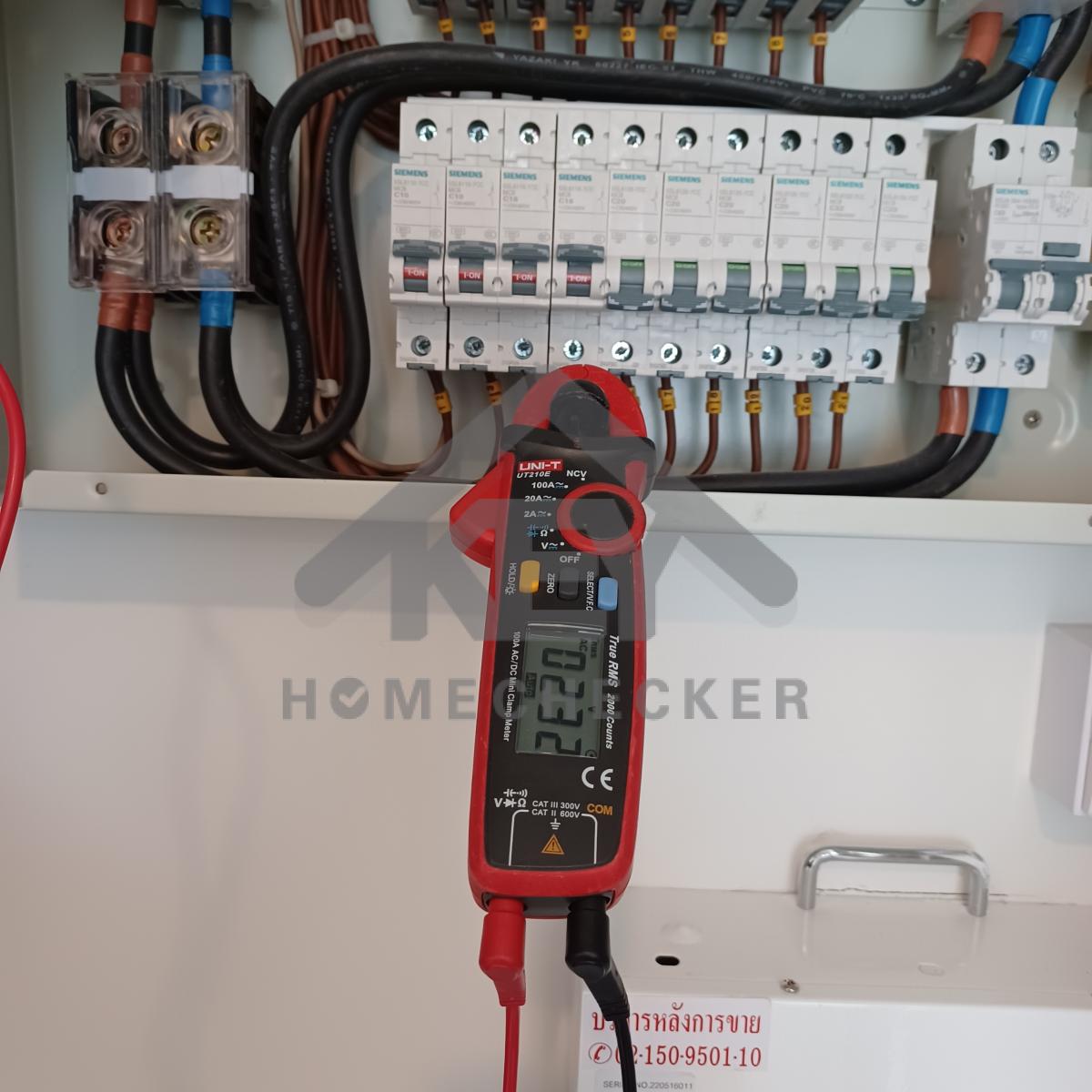

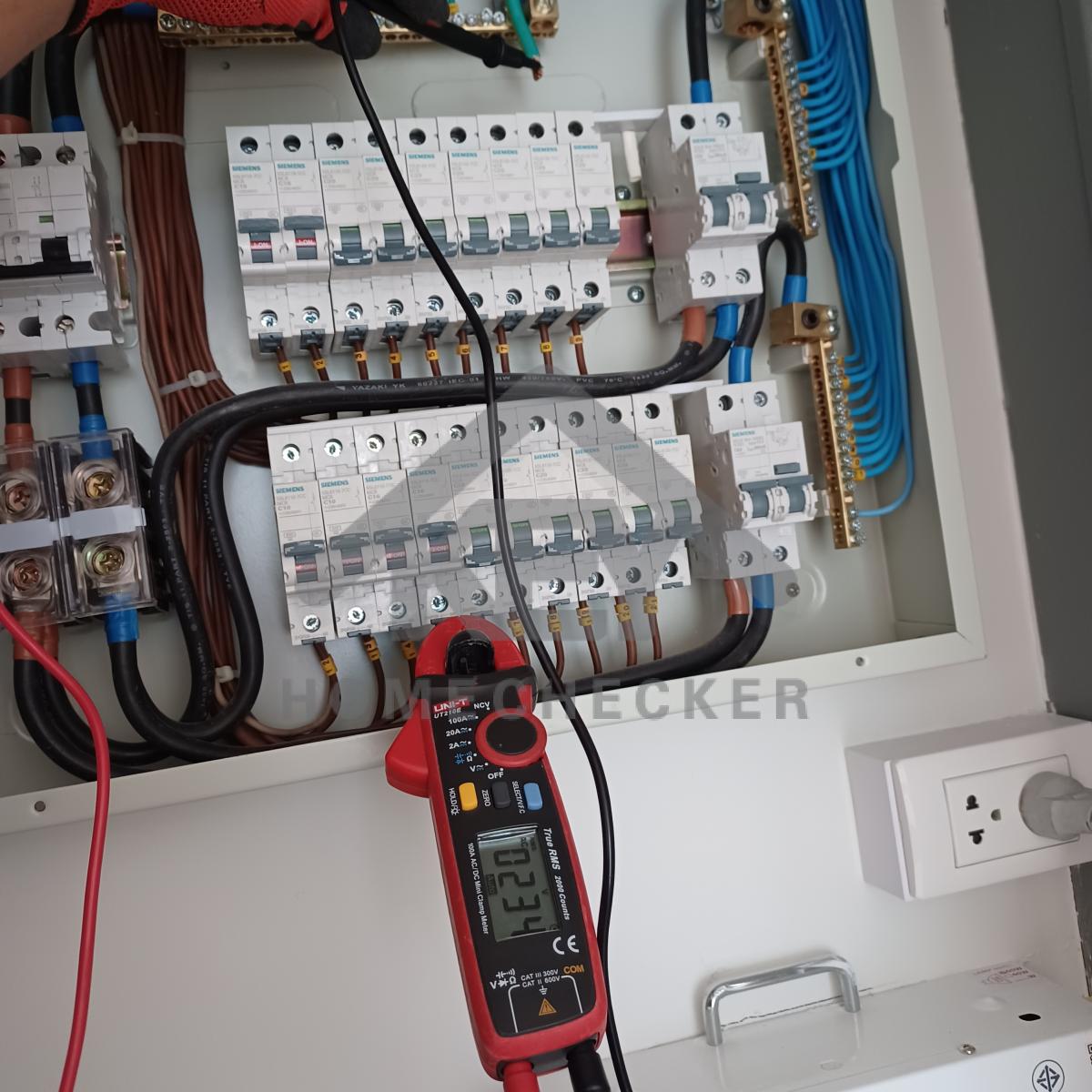

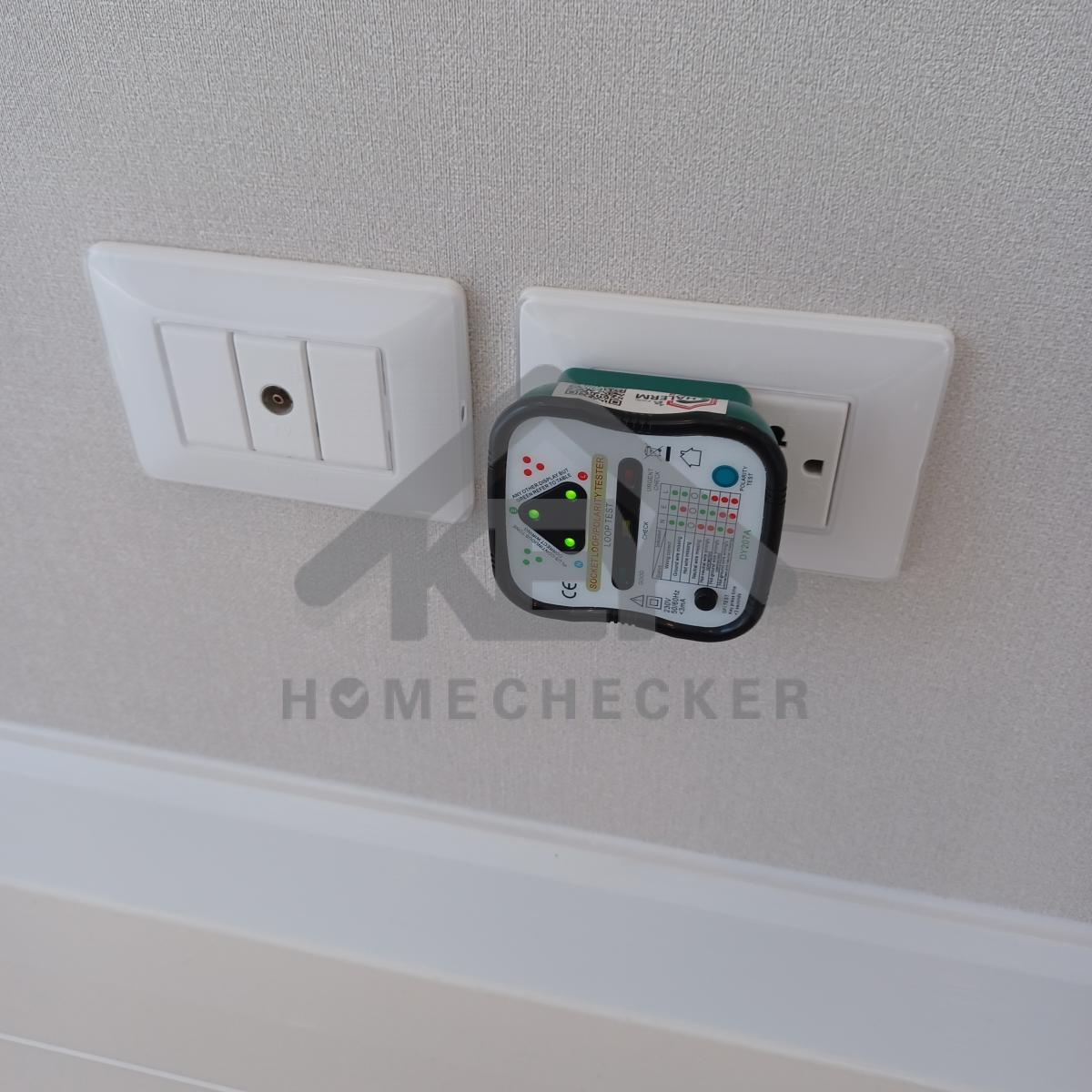

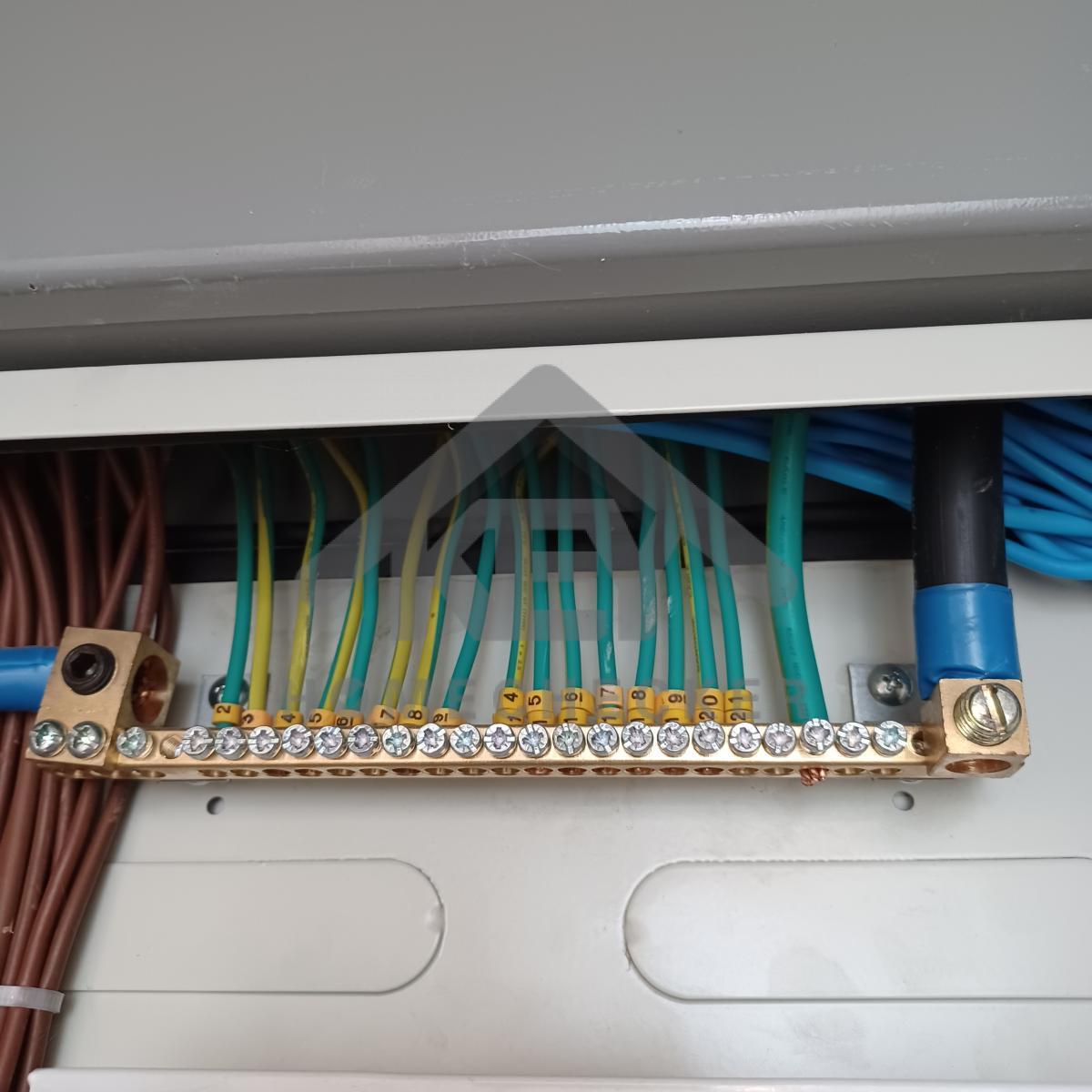

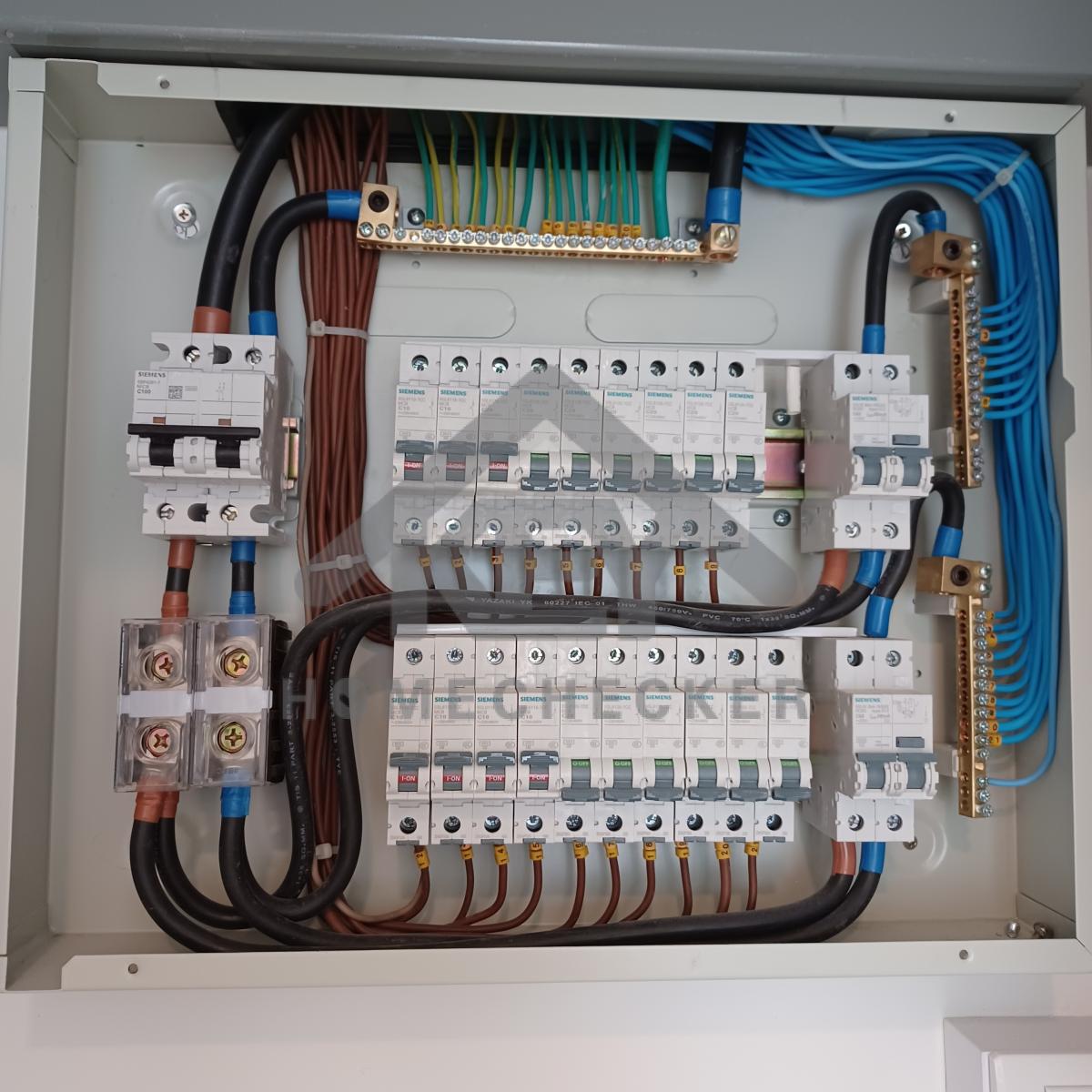

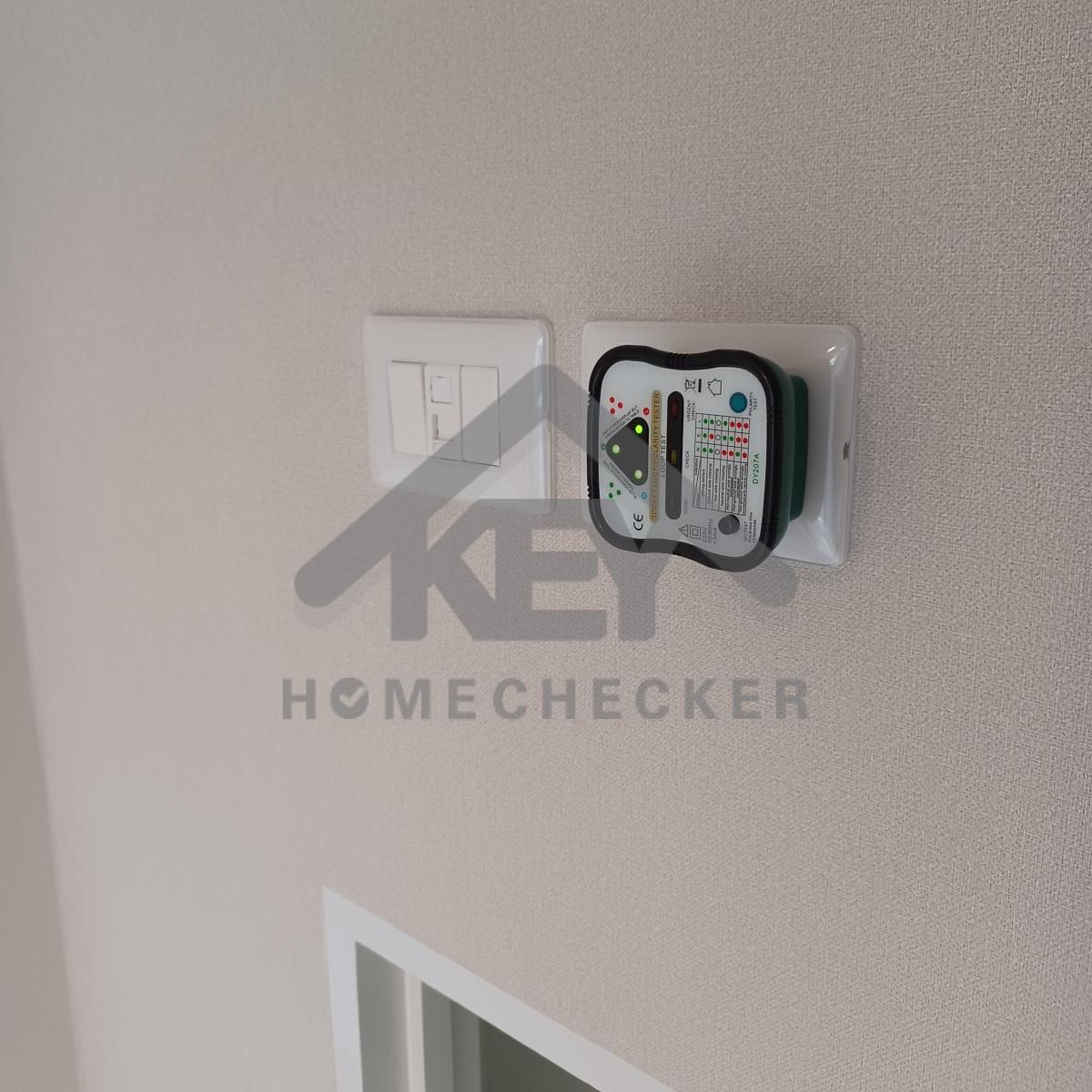

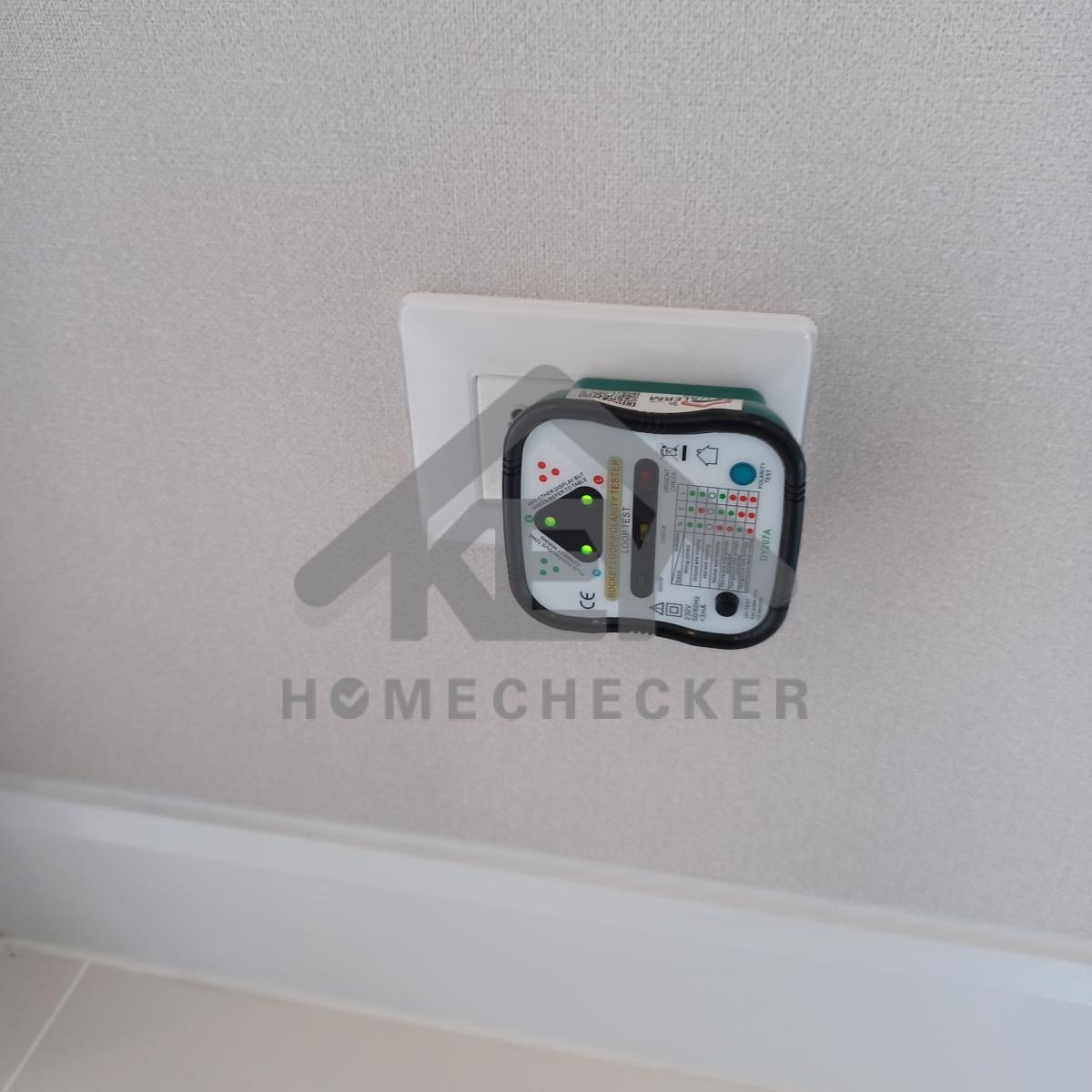

5. งานไฟฟ้าและระบบความปลอดภัย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

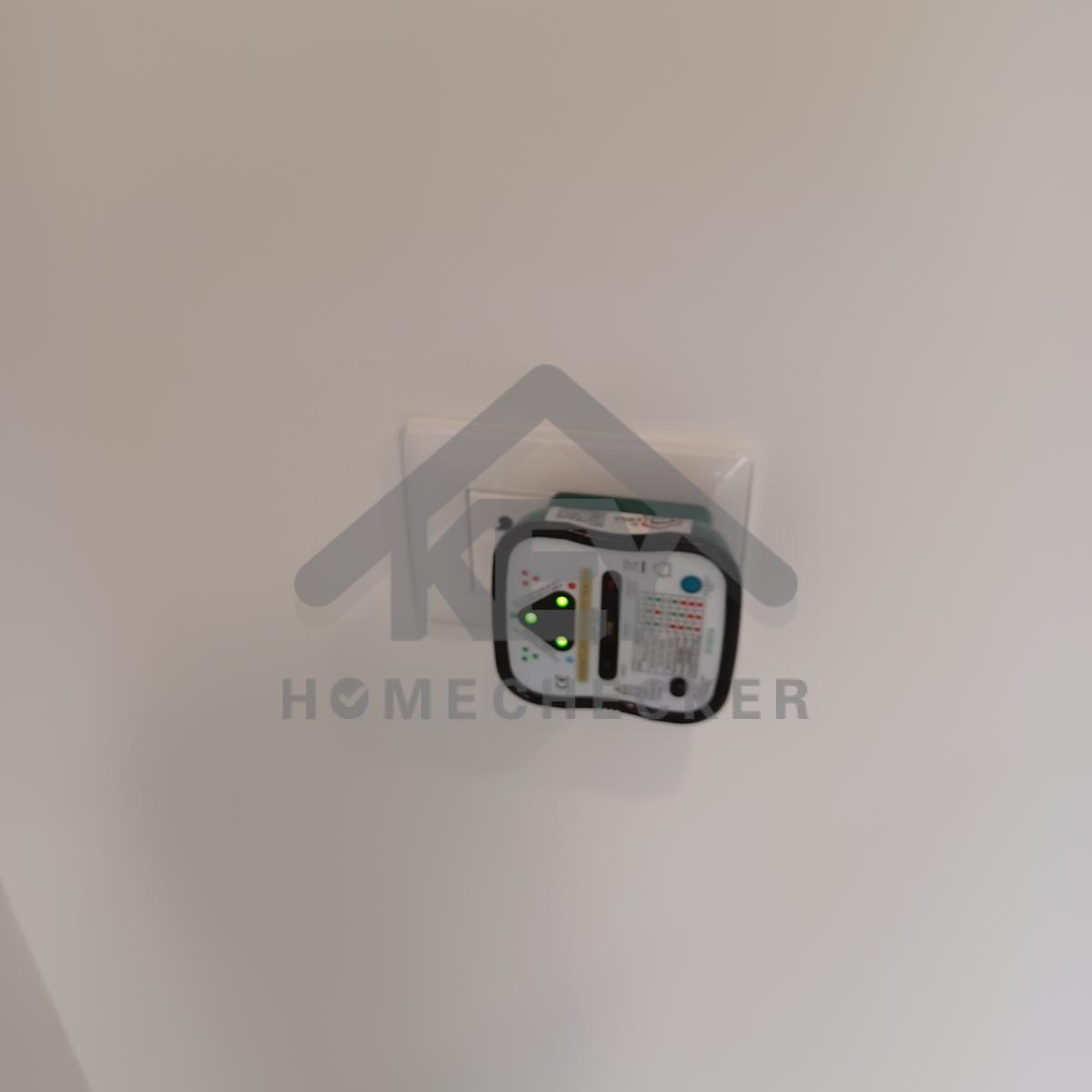

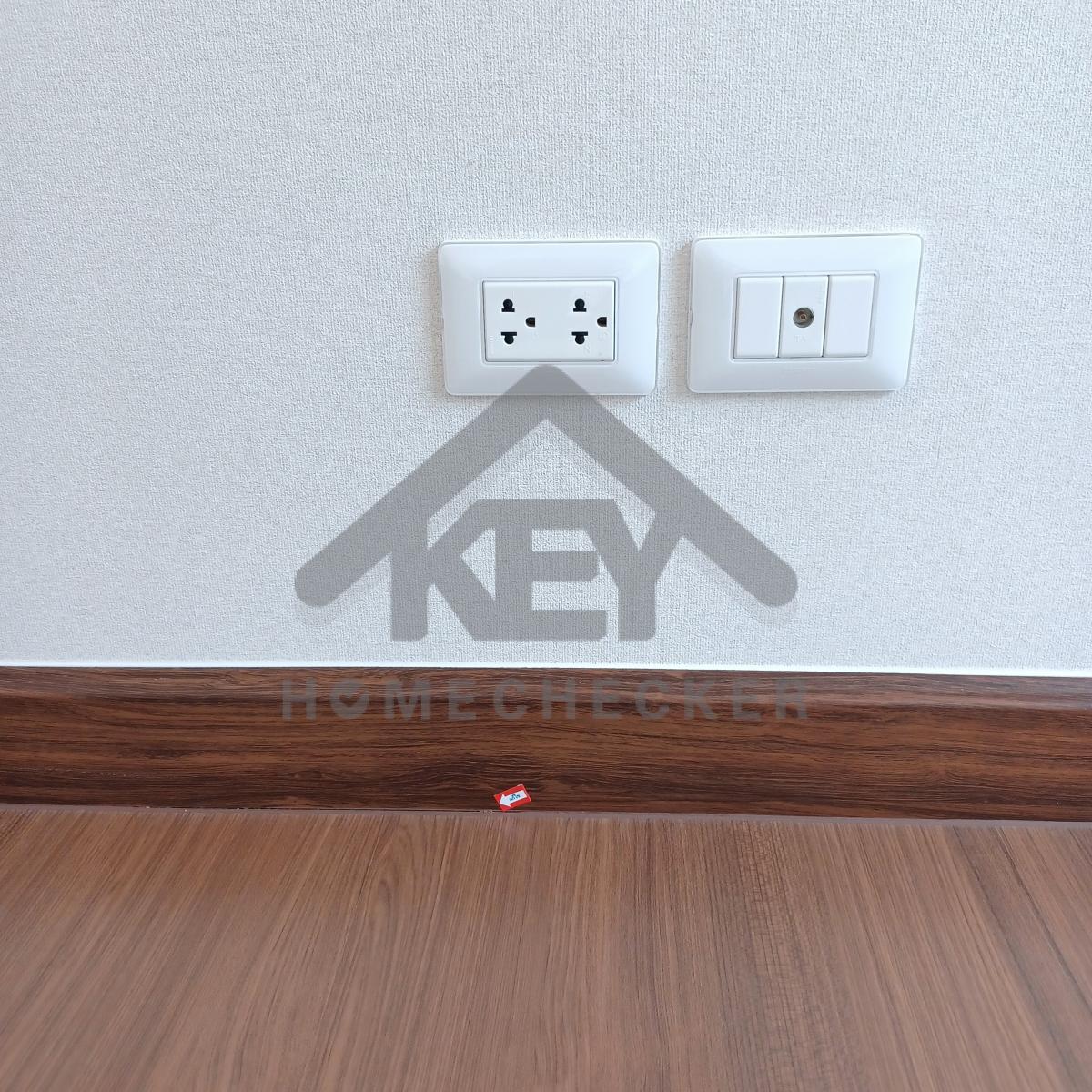

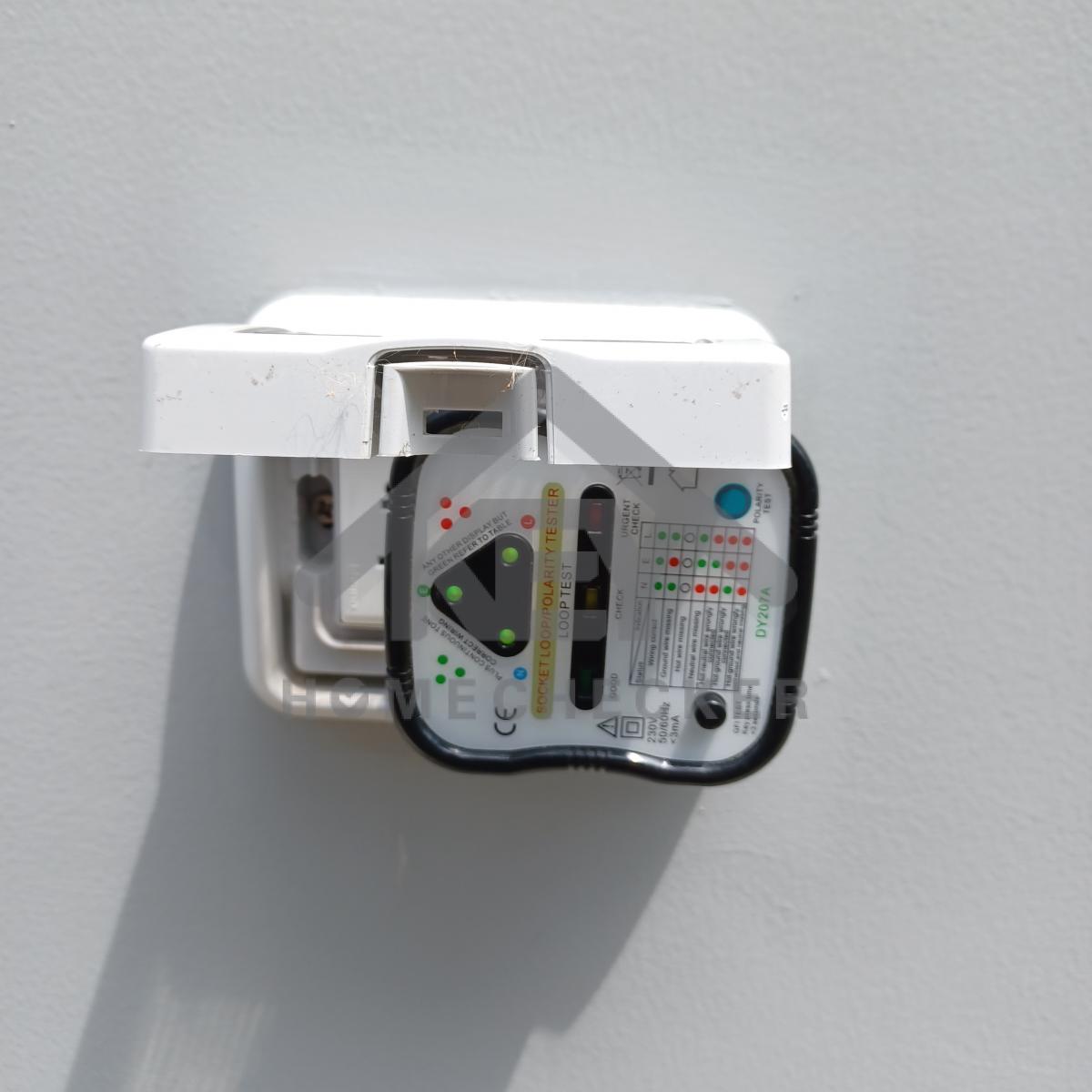

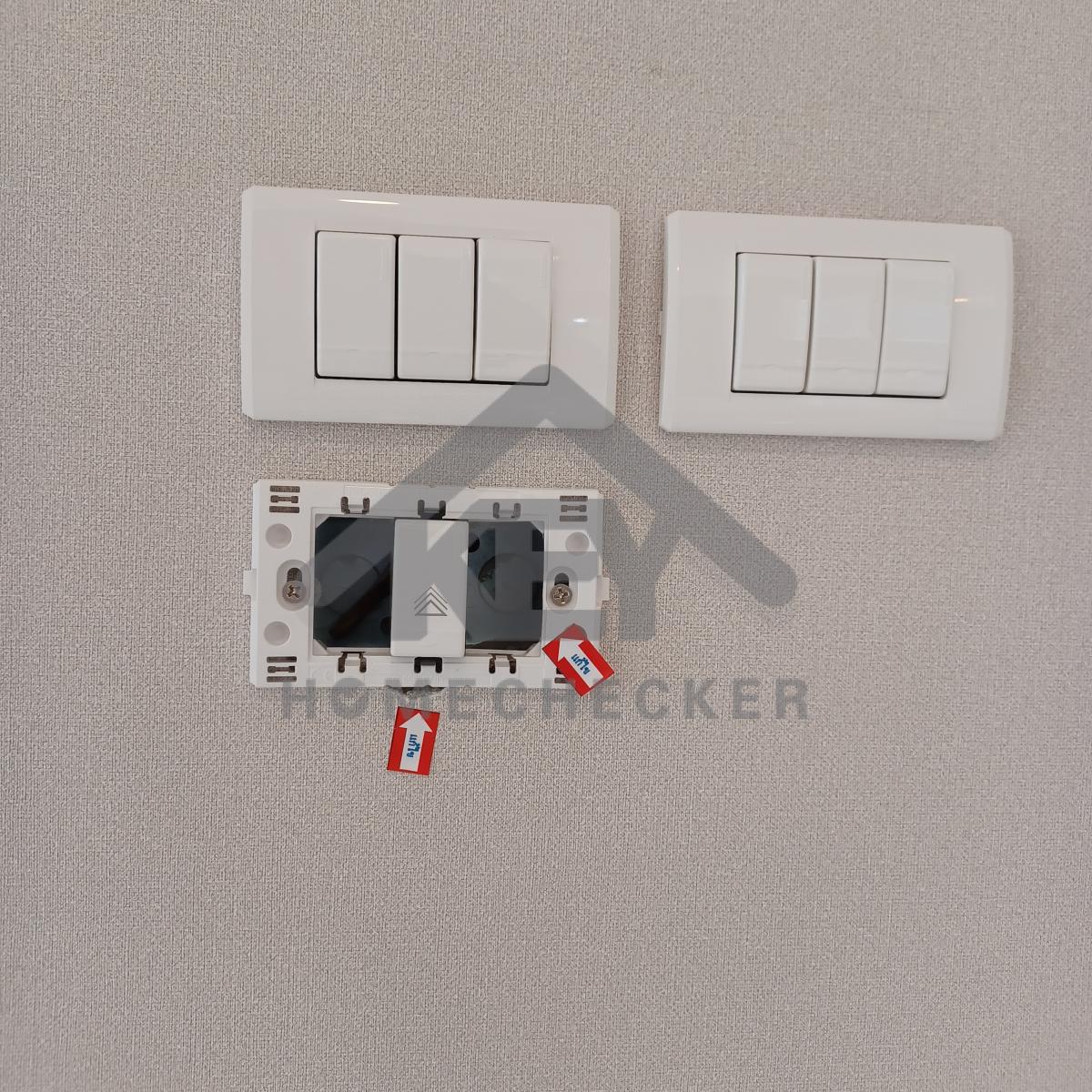

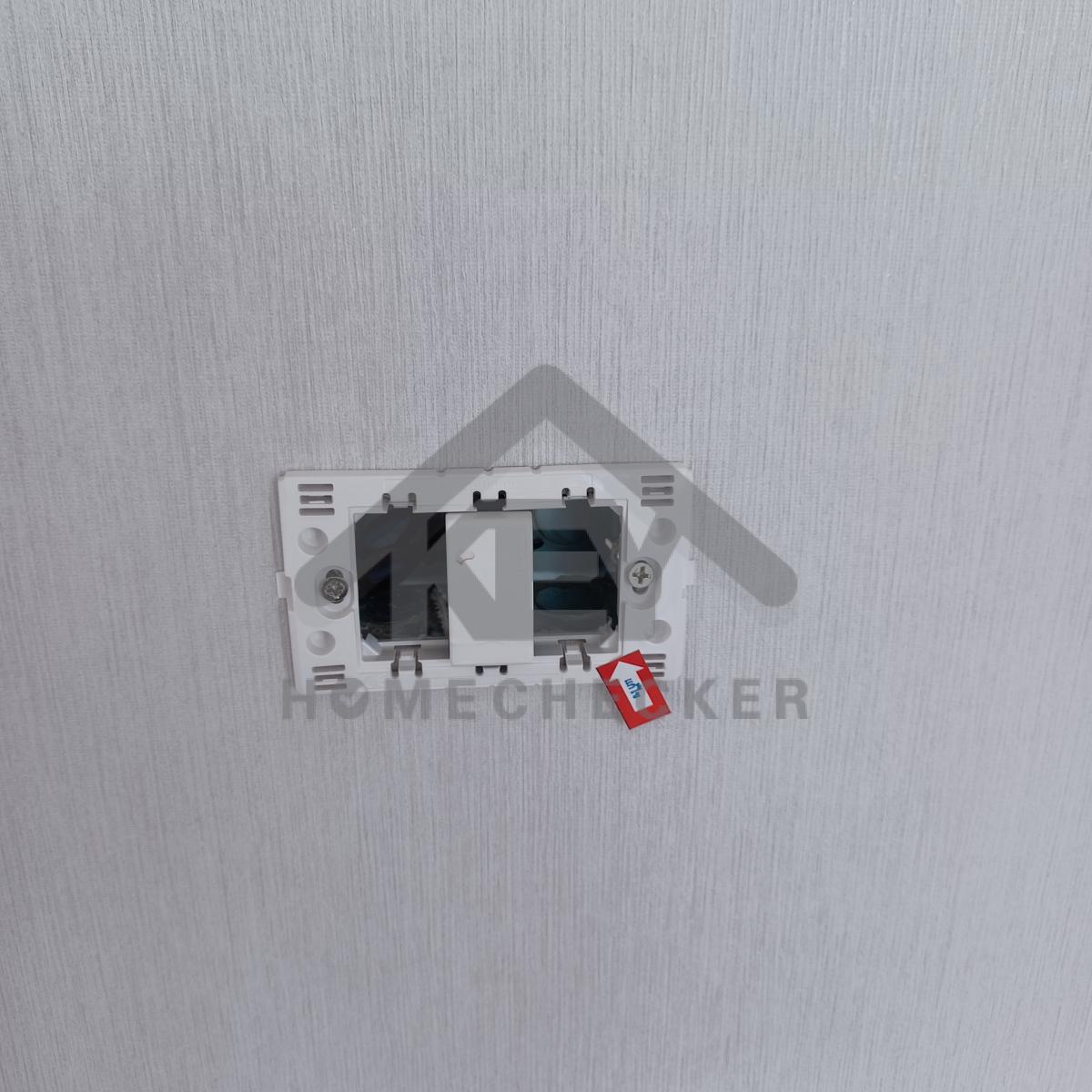

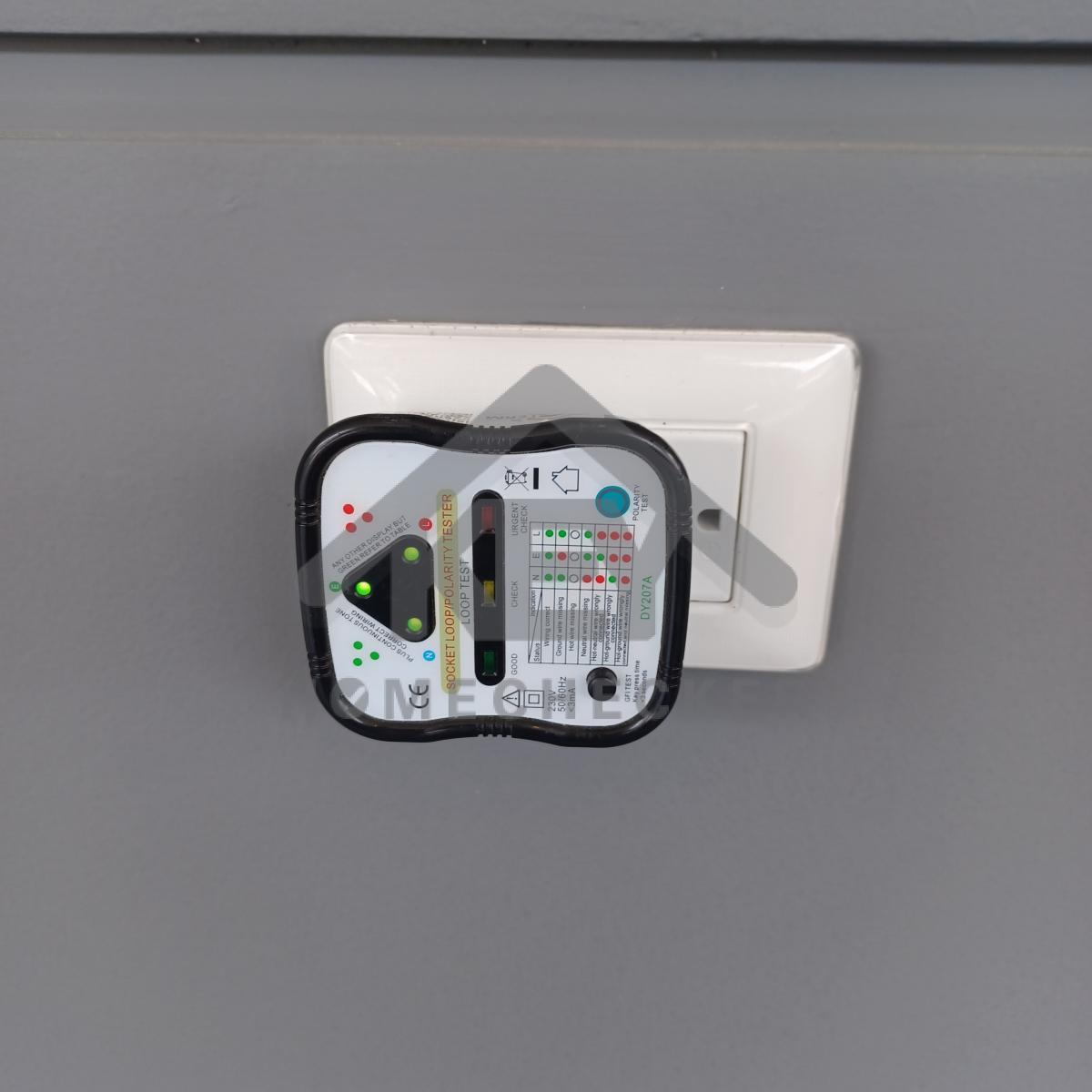

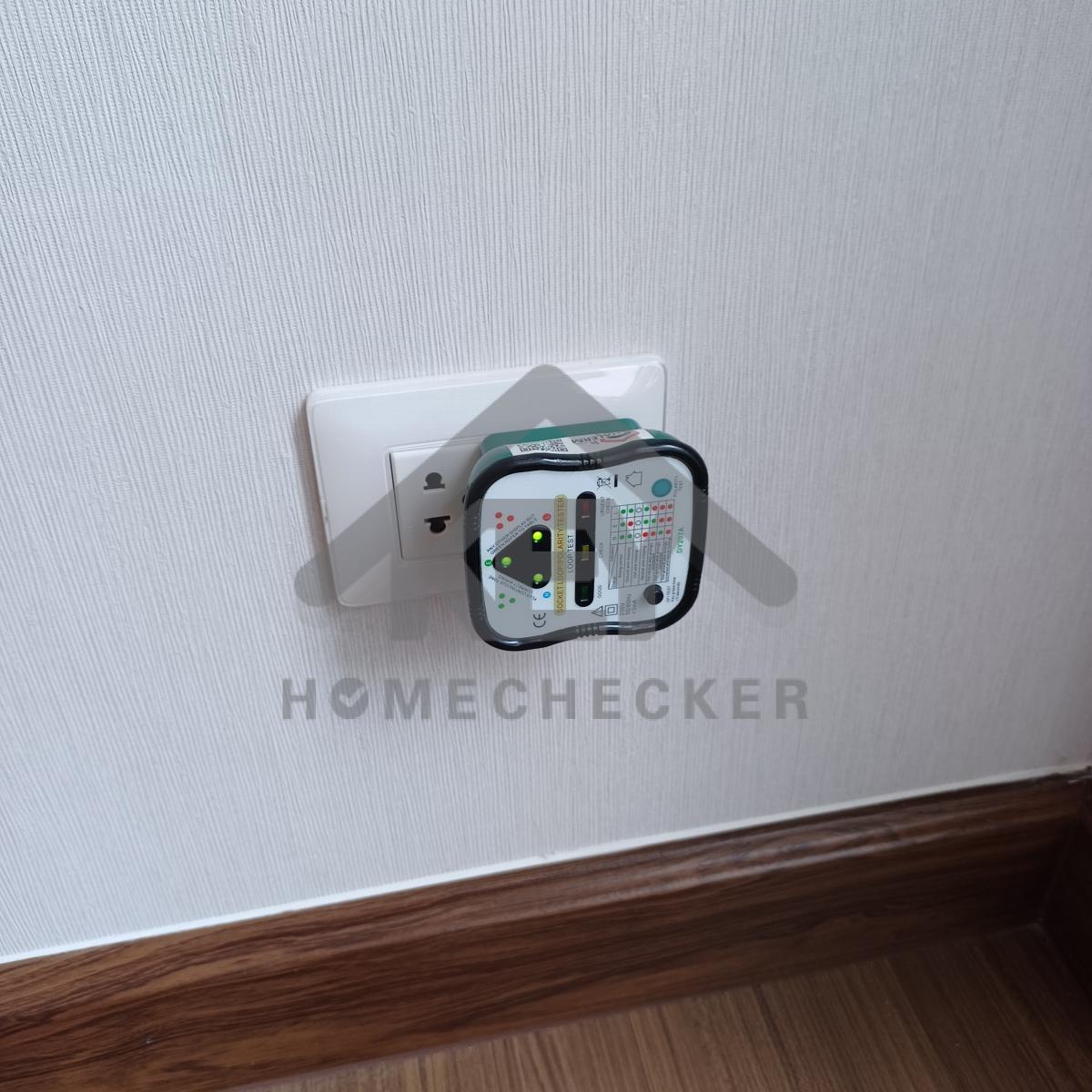

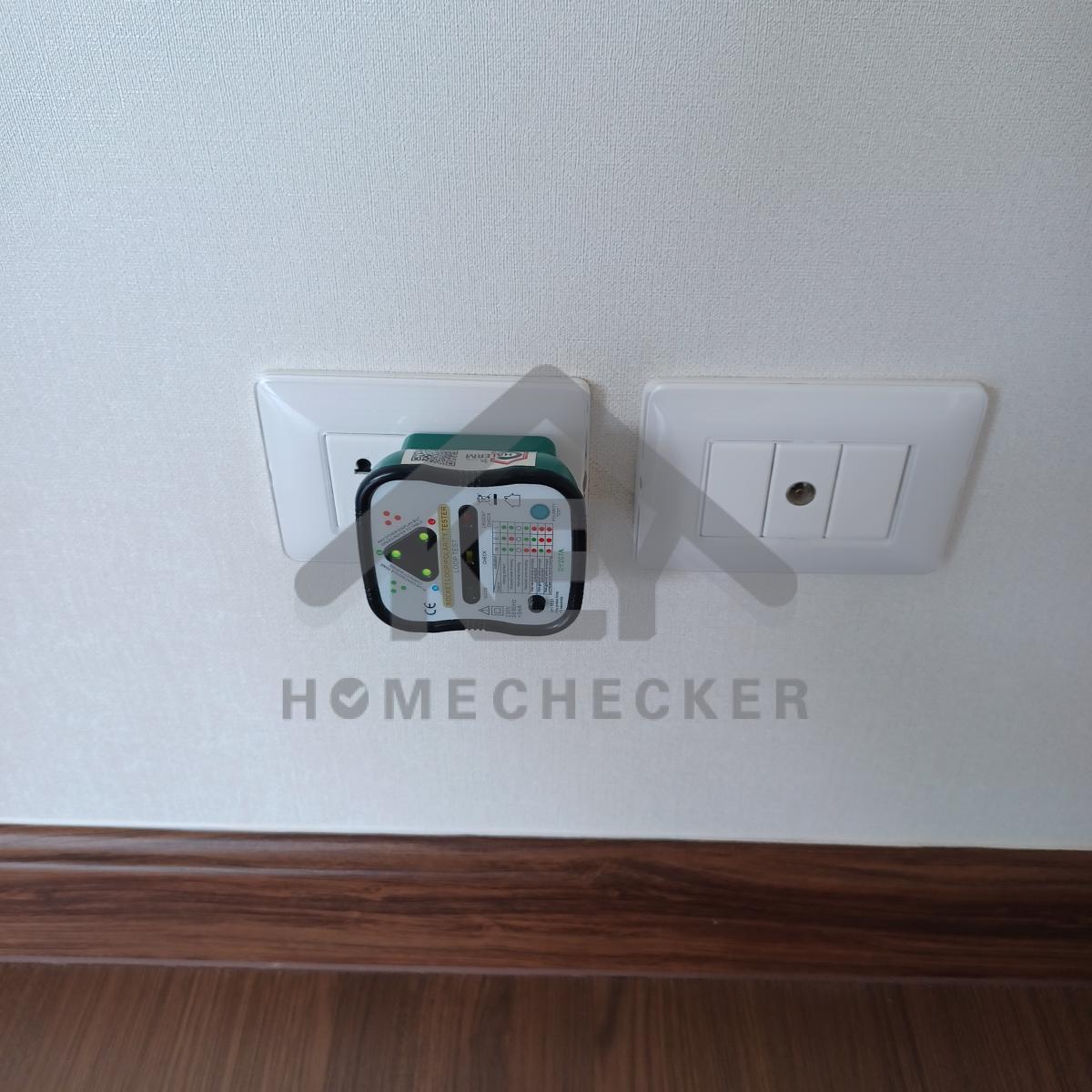

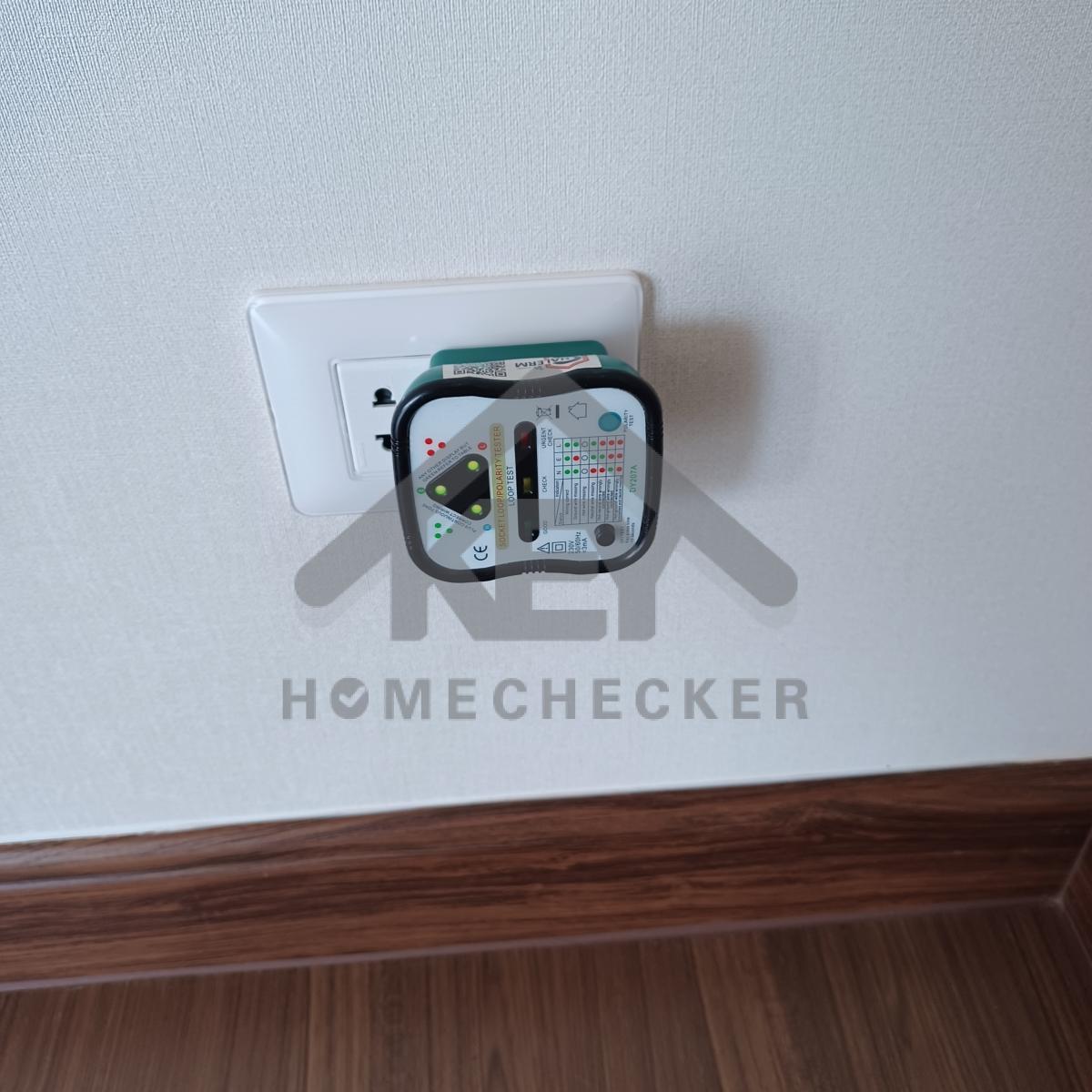

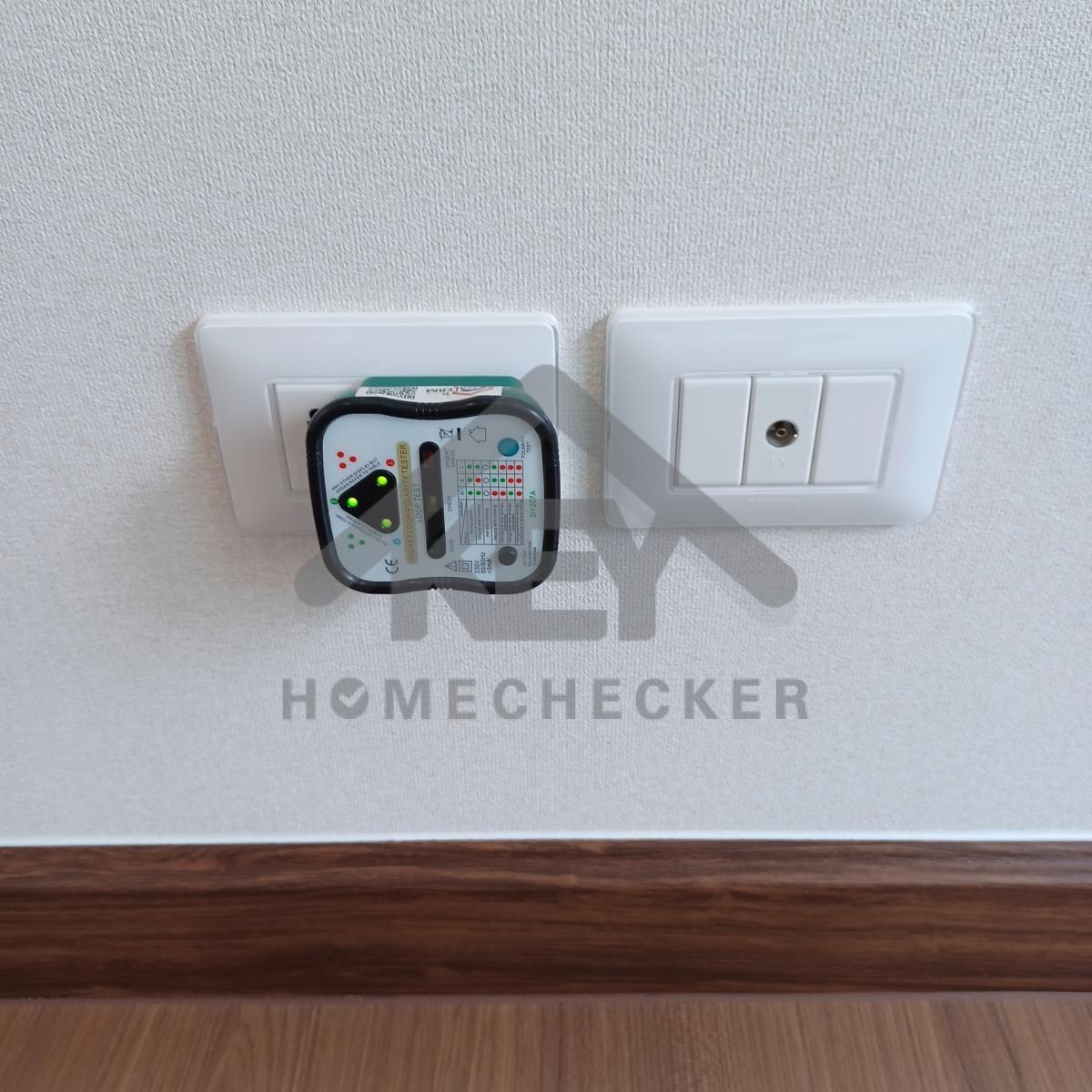

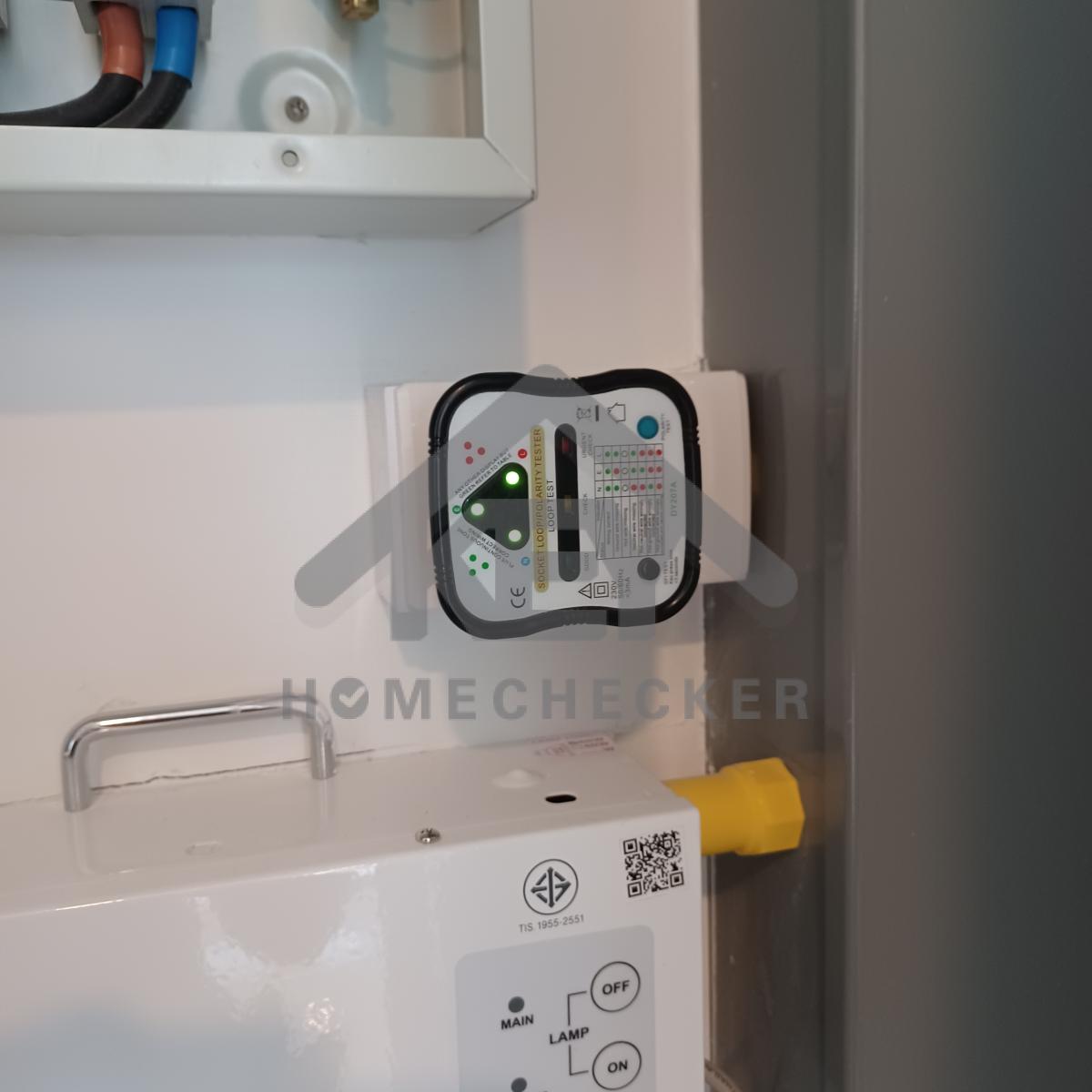

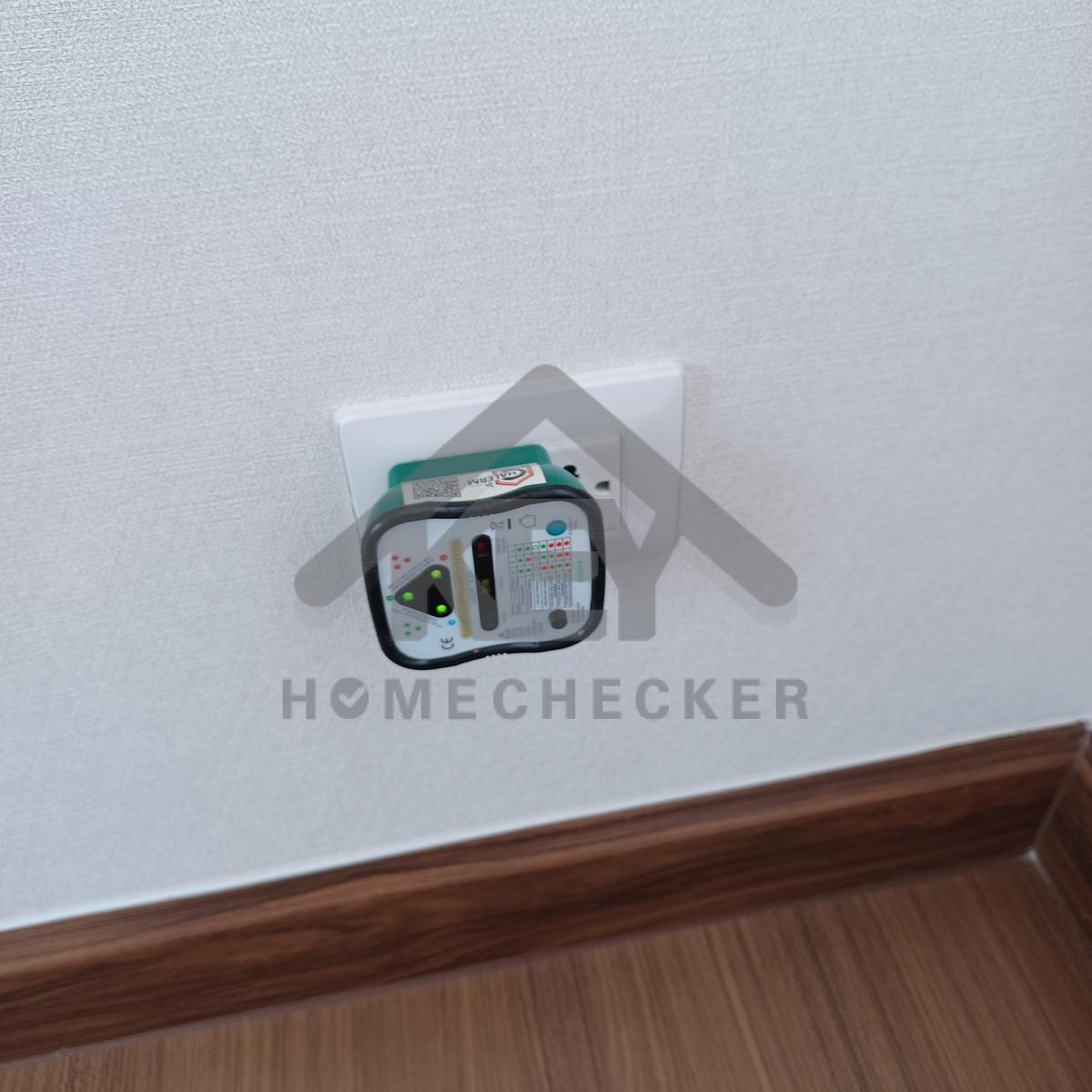

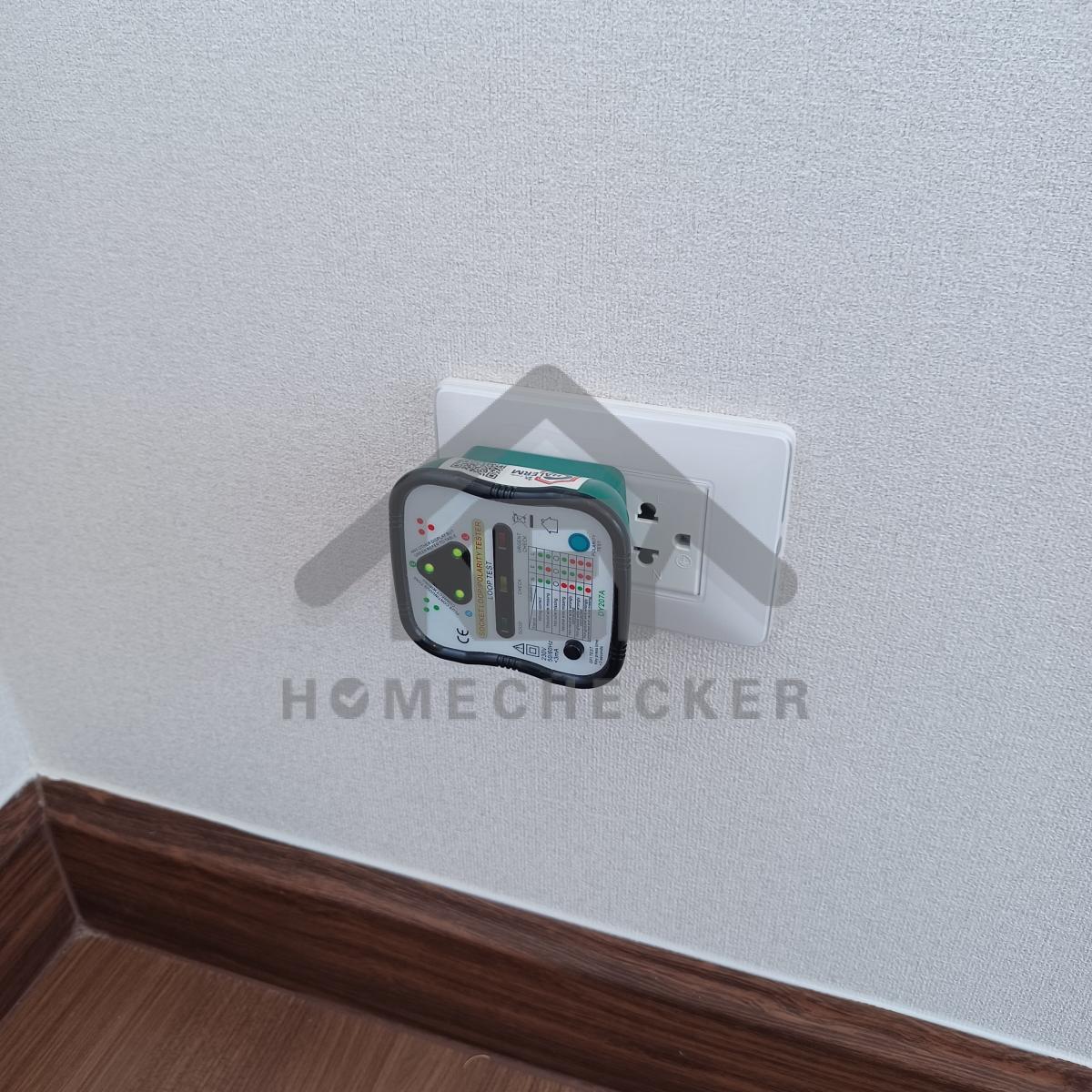

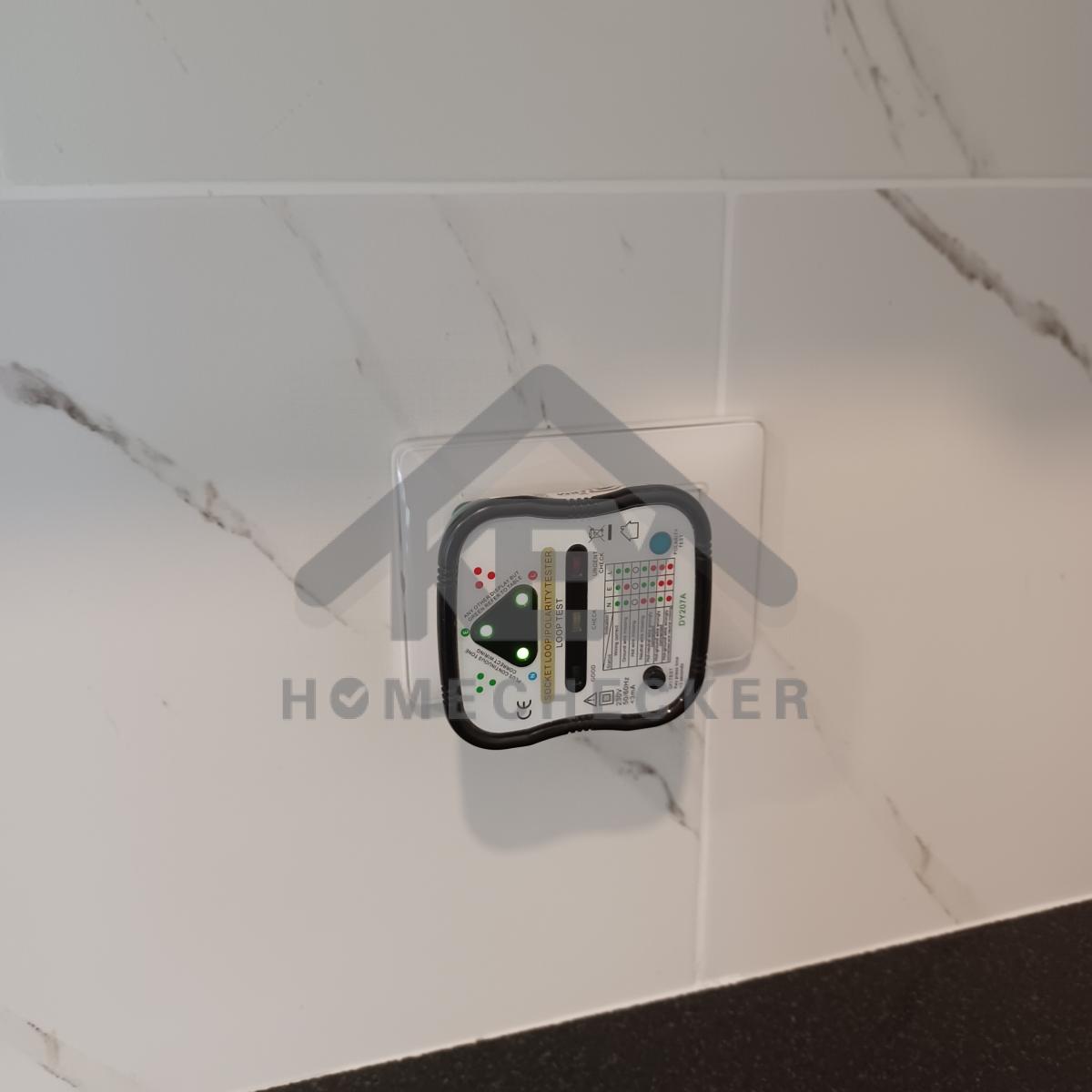

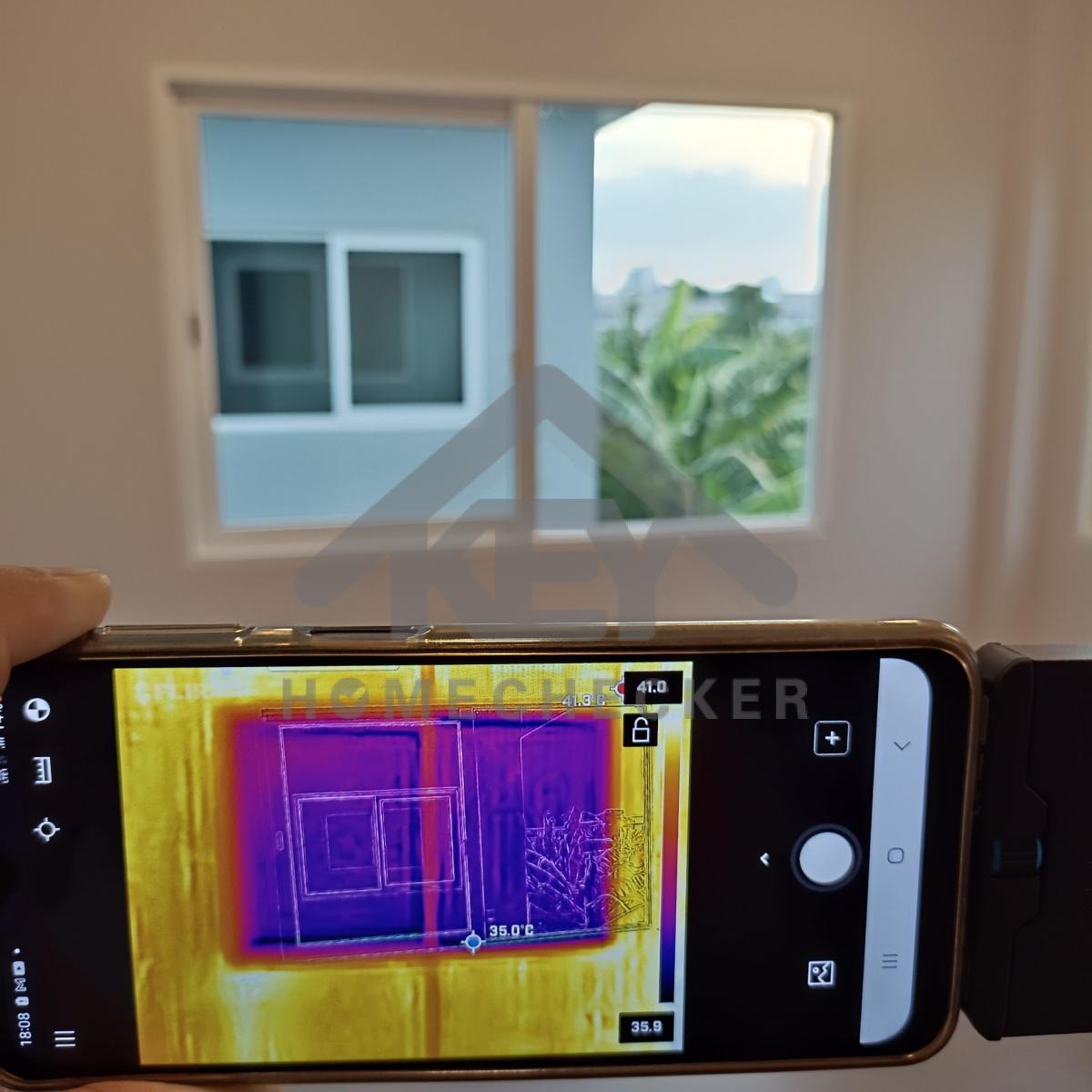

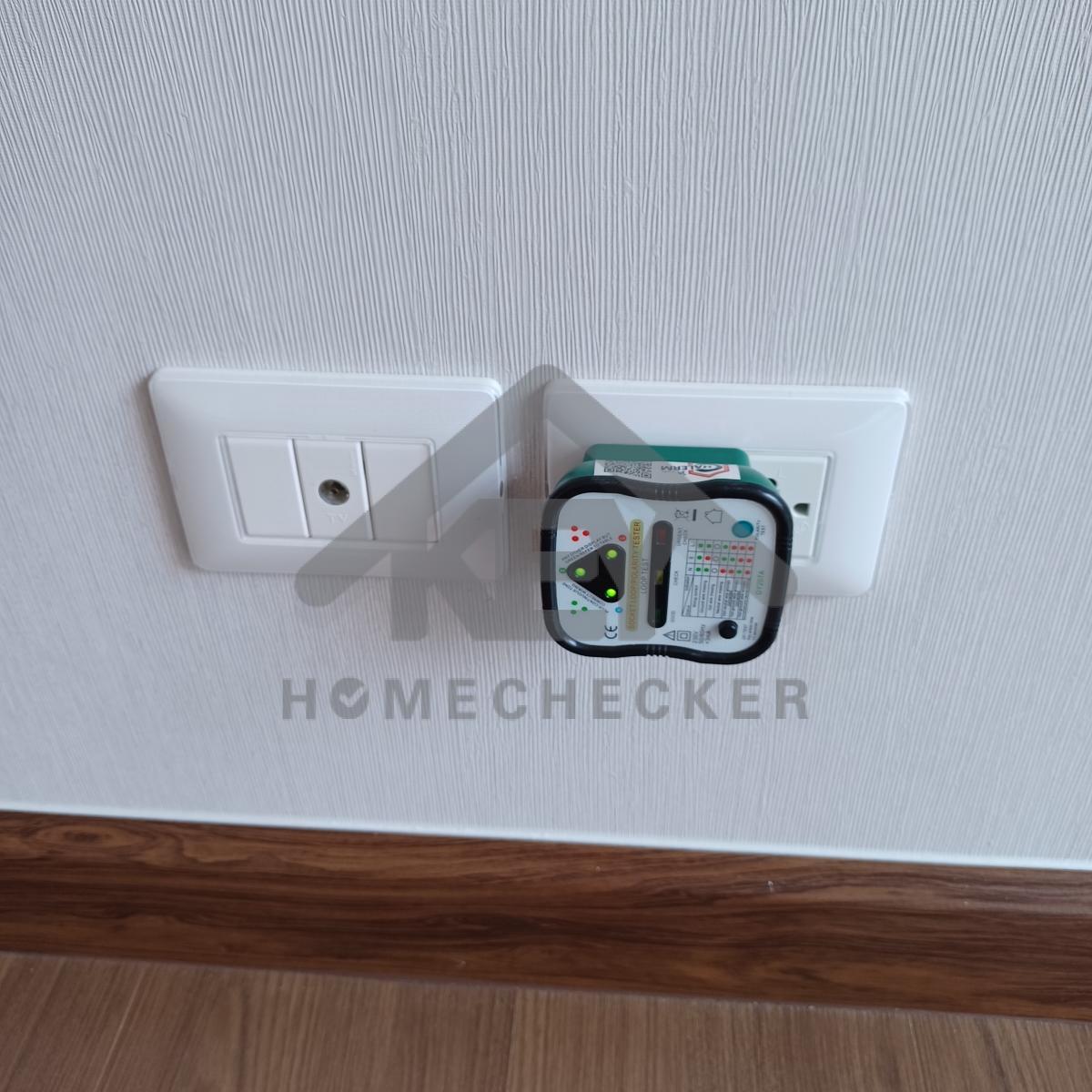

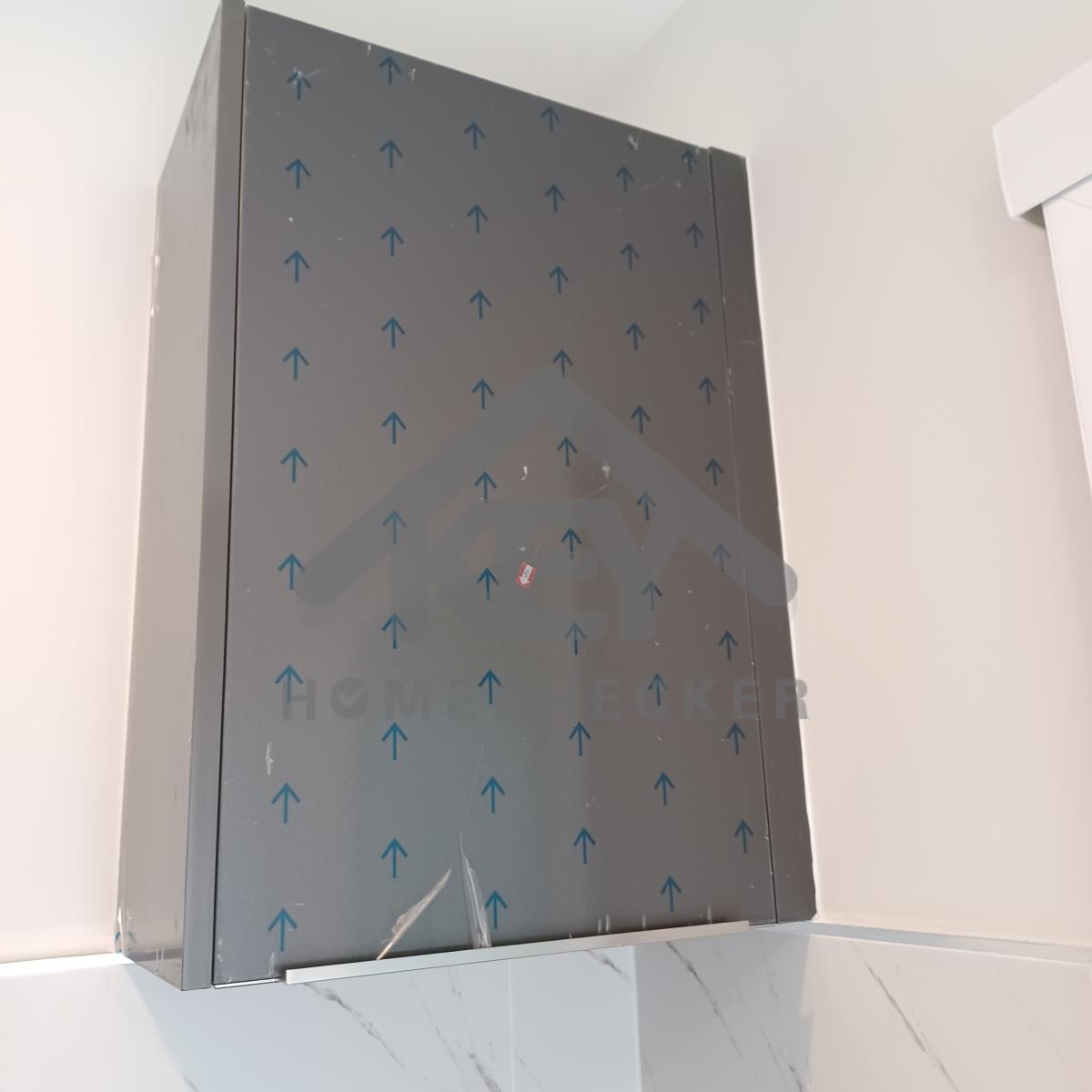

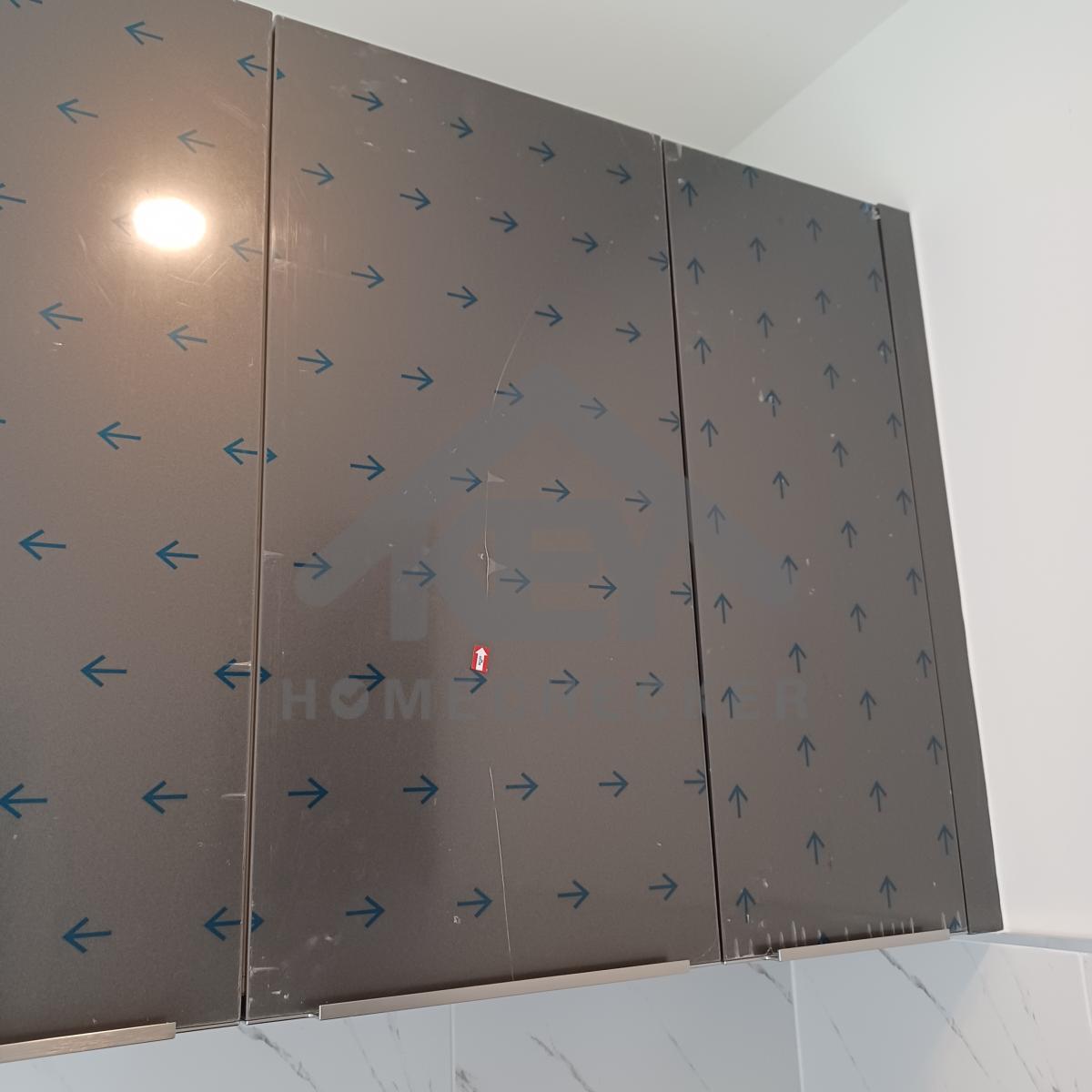

แก้ไข น็อตพลาสติกฝาบล็อกไม่ครบ

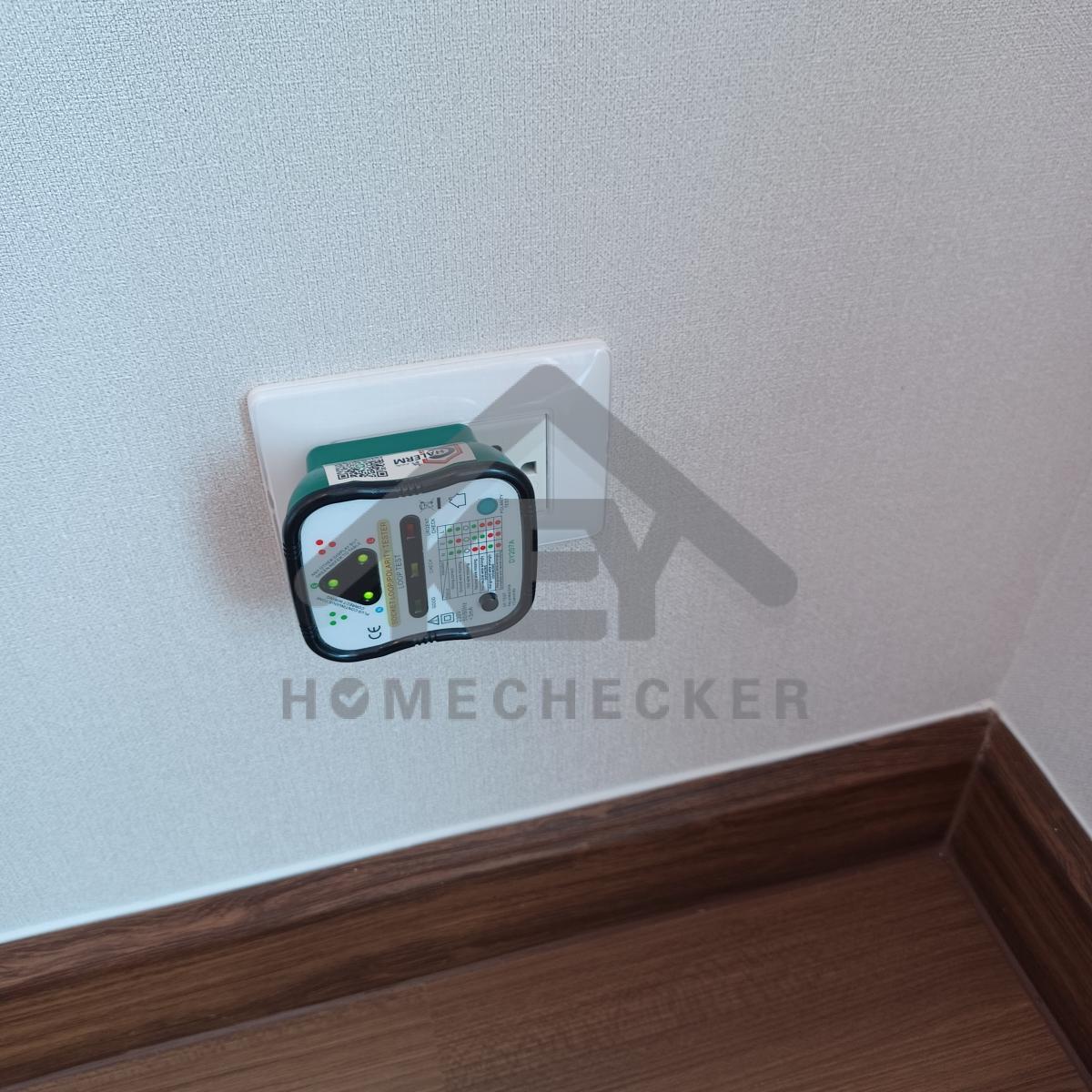

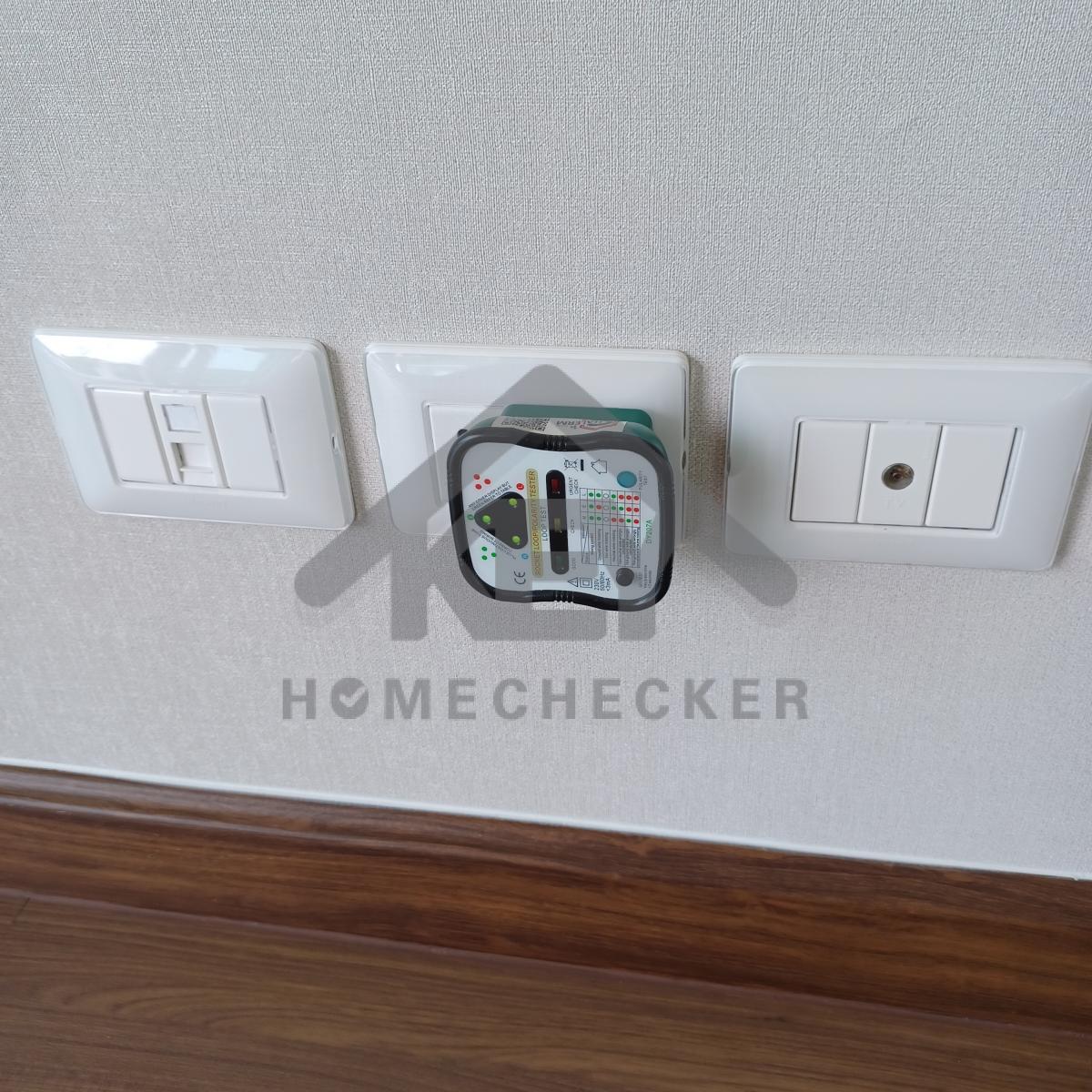

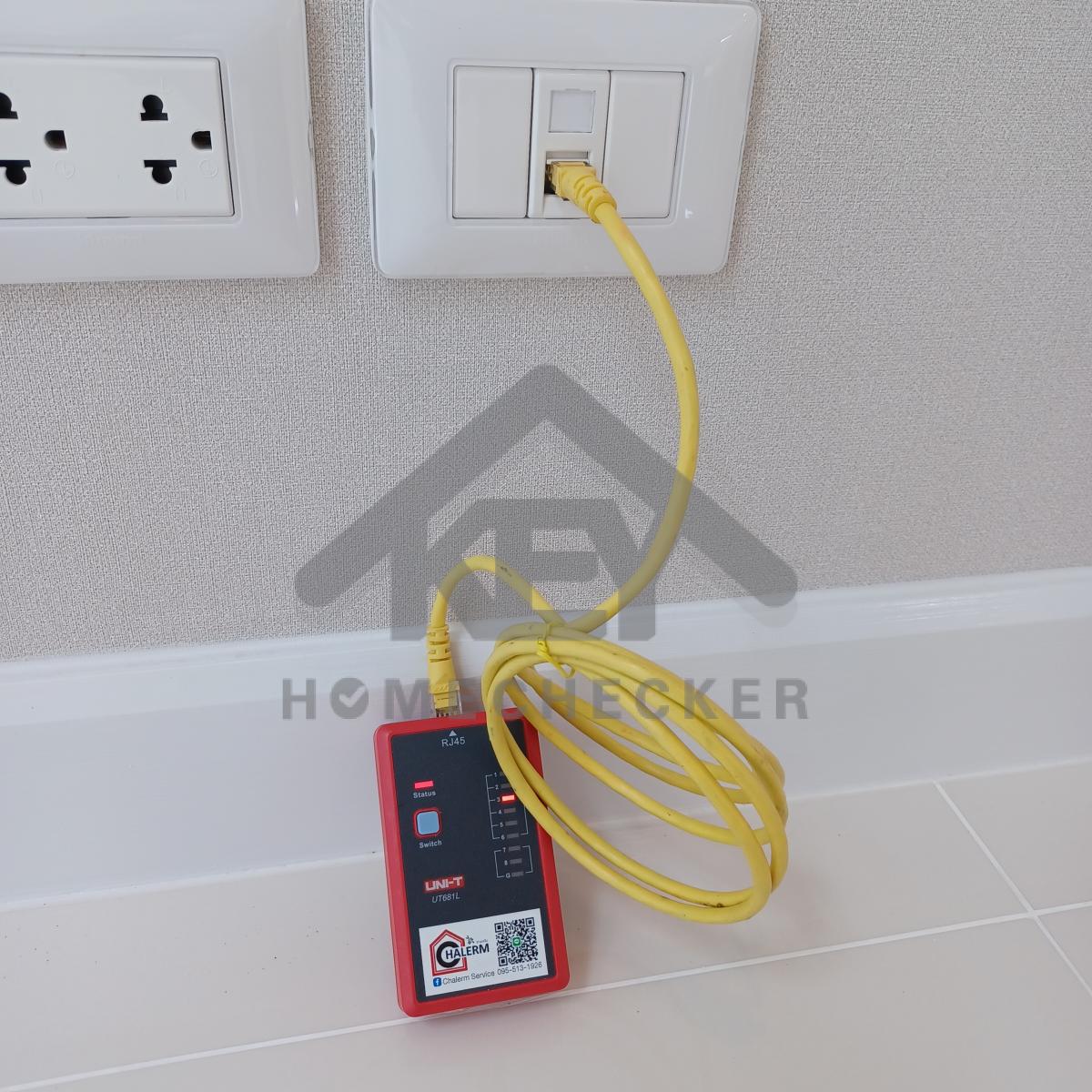

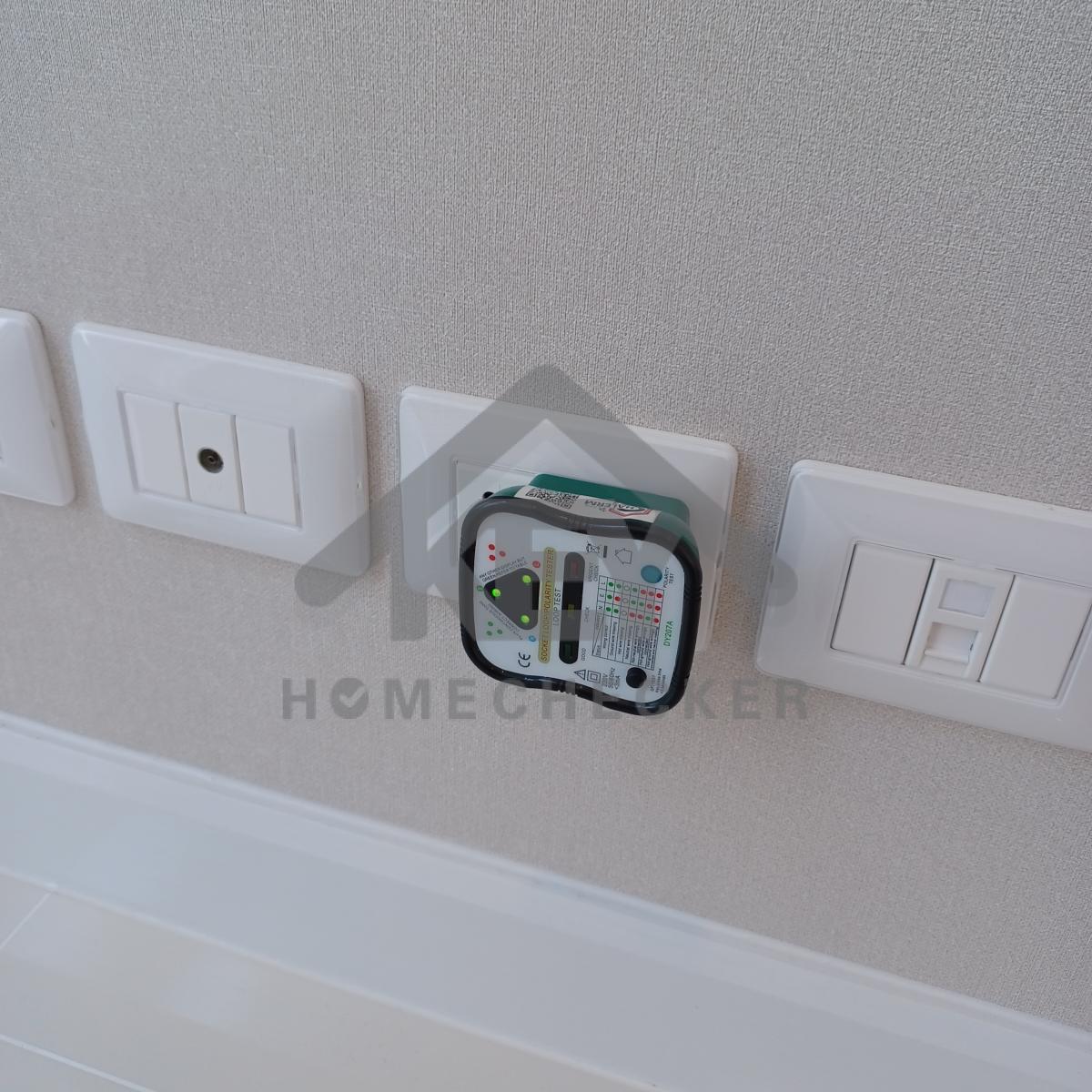

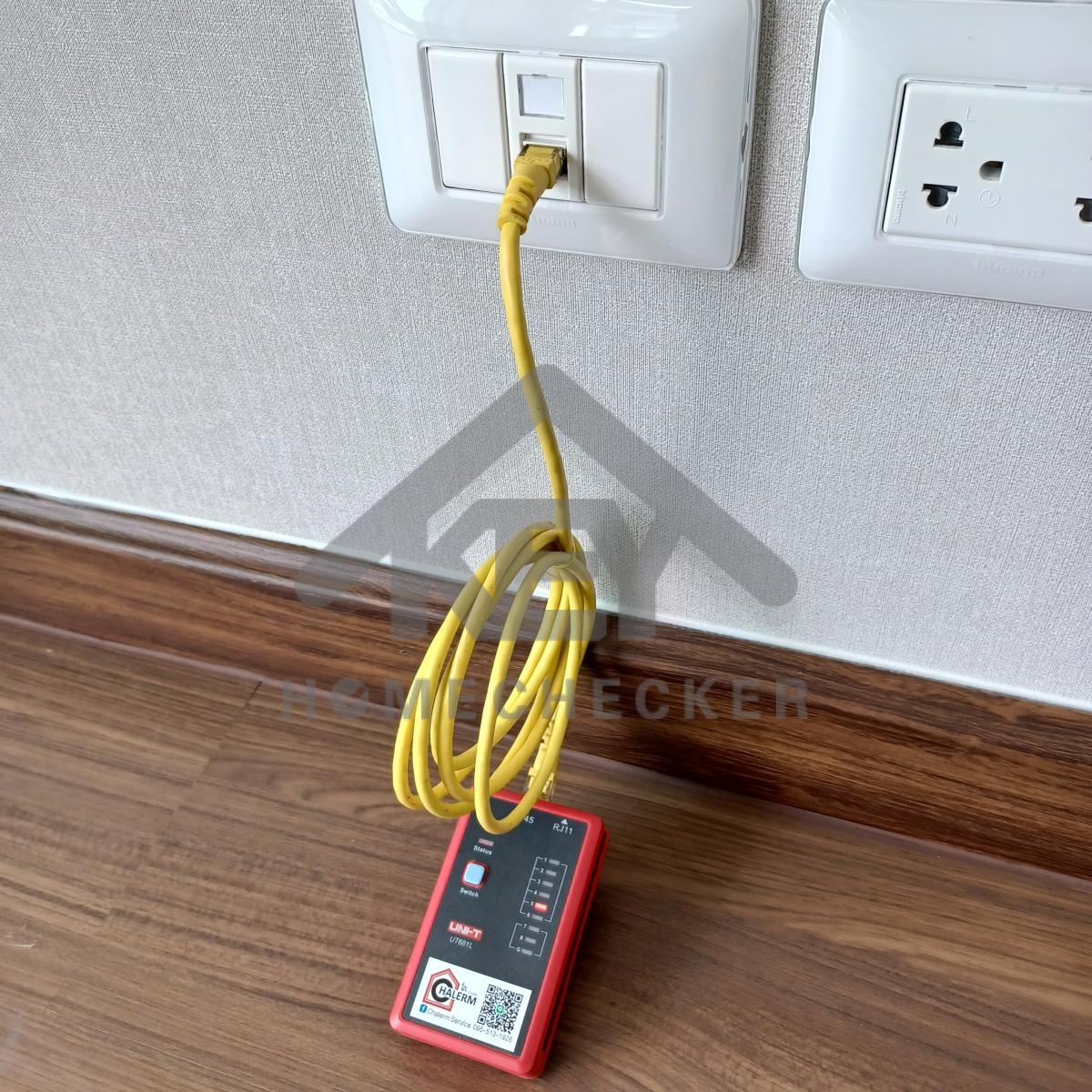

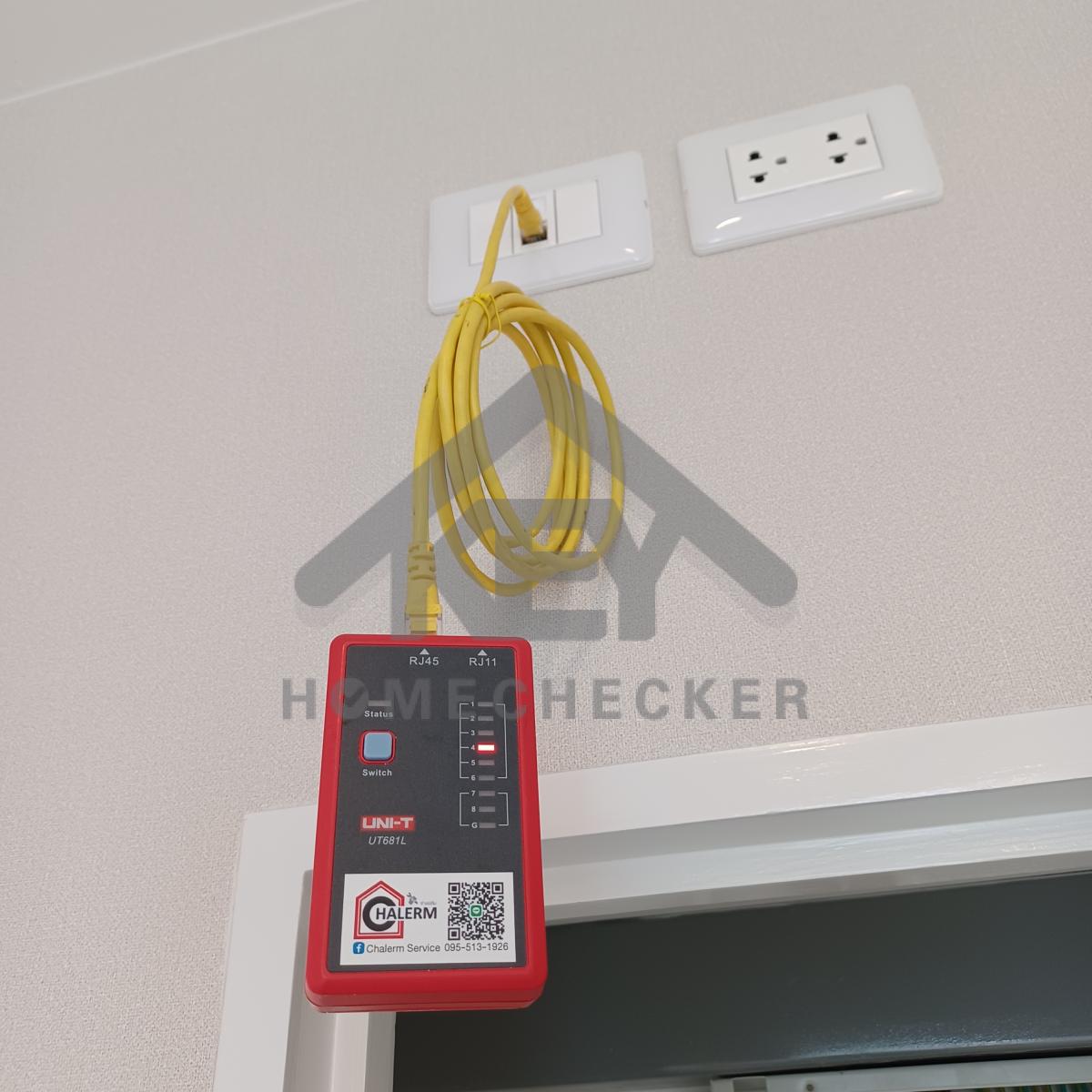

การเชื่อมต่อสายแลน งานเรียบร้อยดี
การเชื่อมต่อสายแลน งานเรียบร้อยดี
การเชื่อมต่อสายแลน งานเรียบร้อยดี

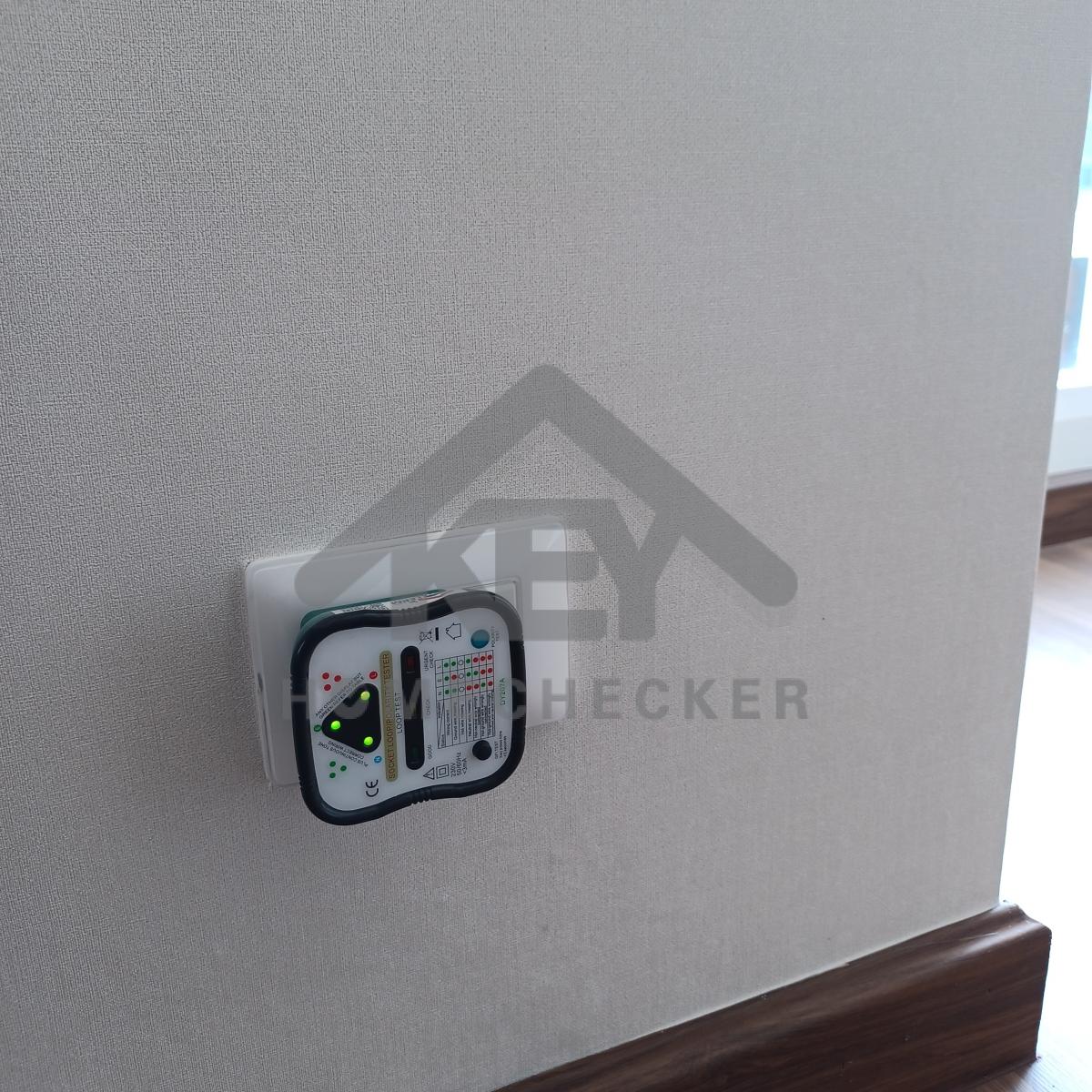

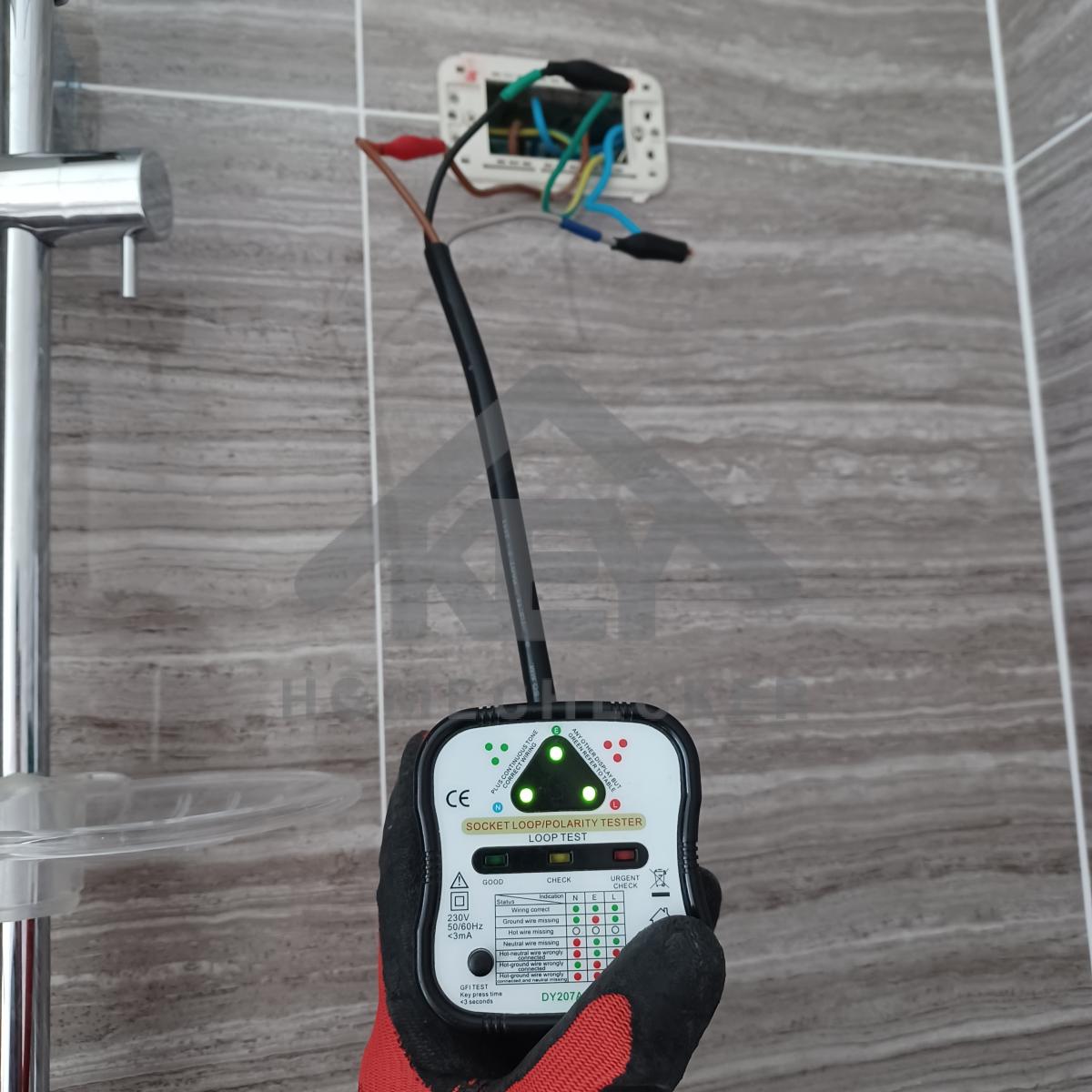

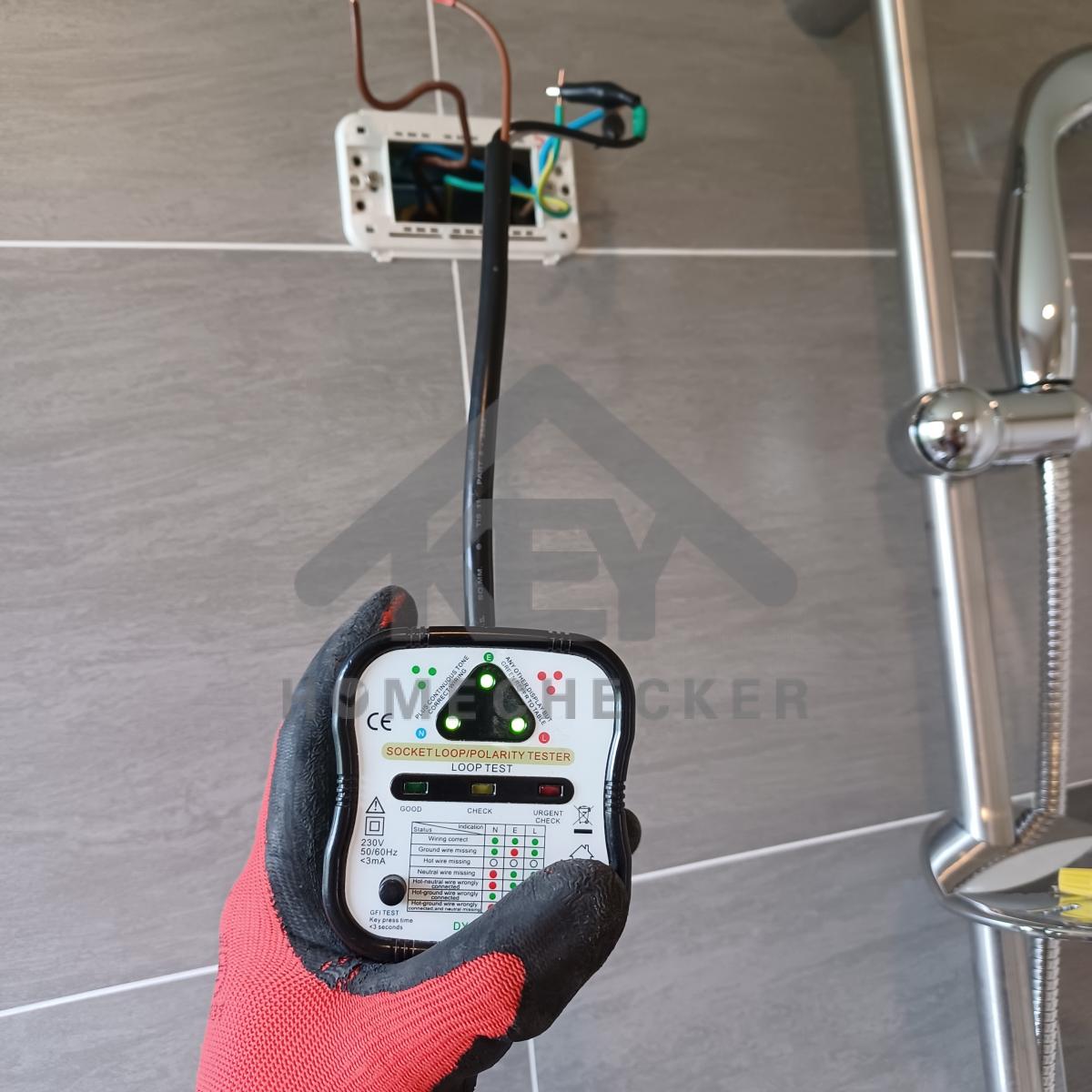

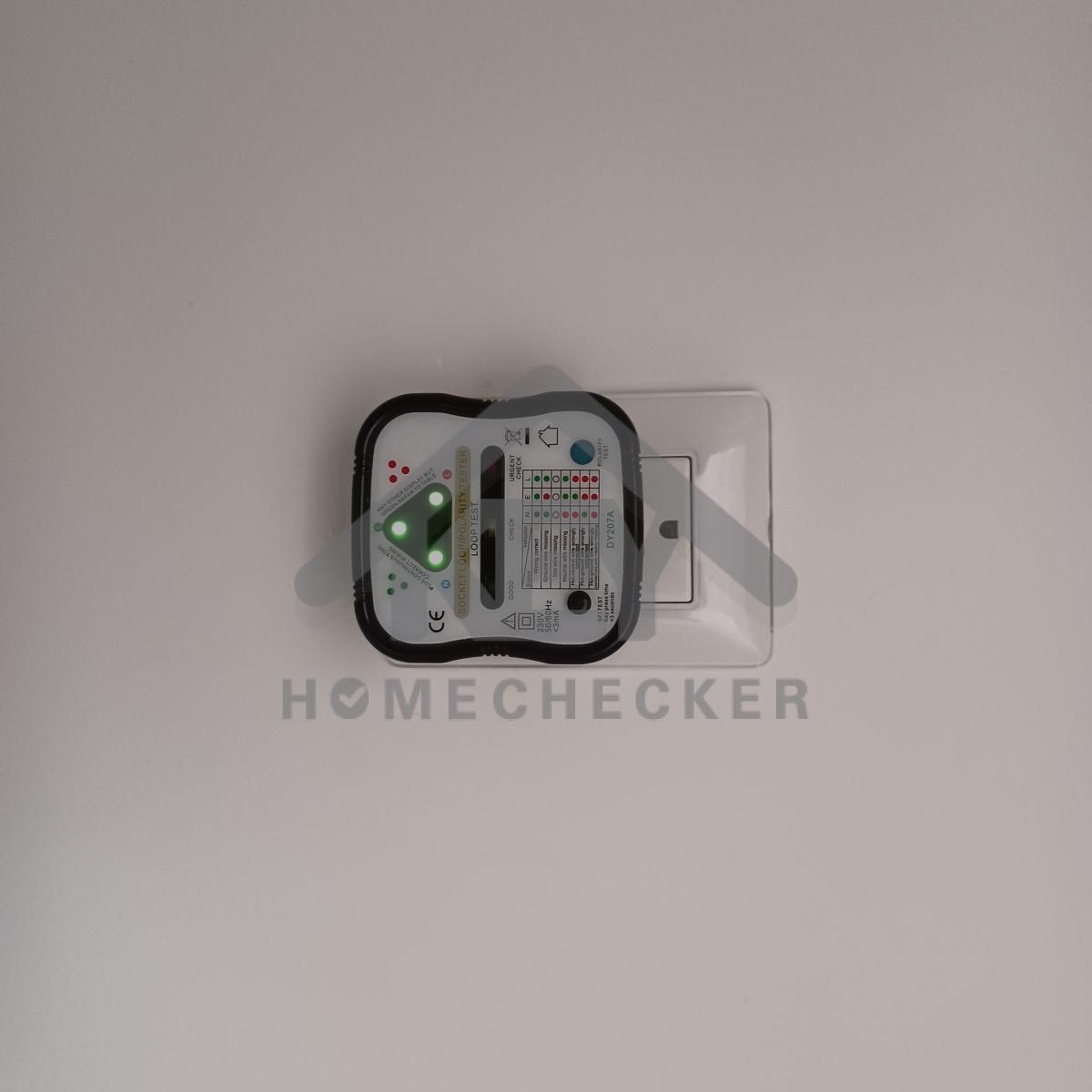

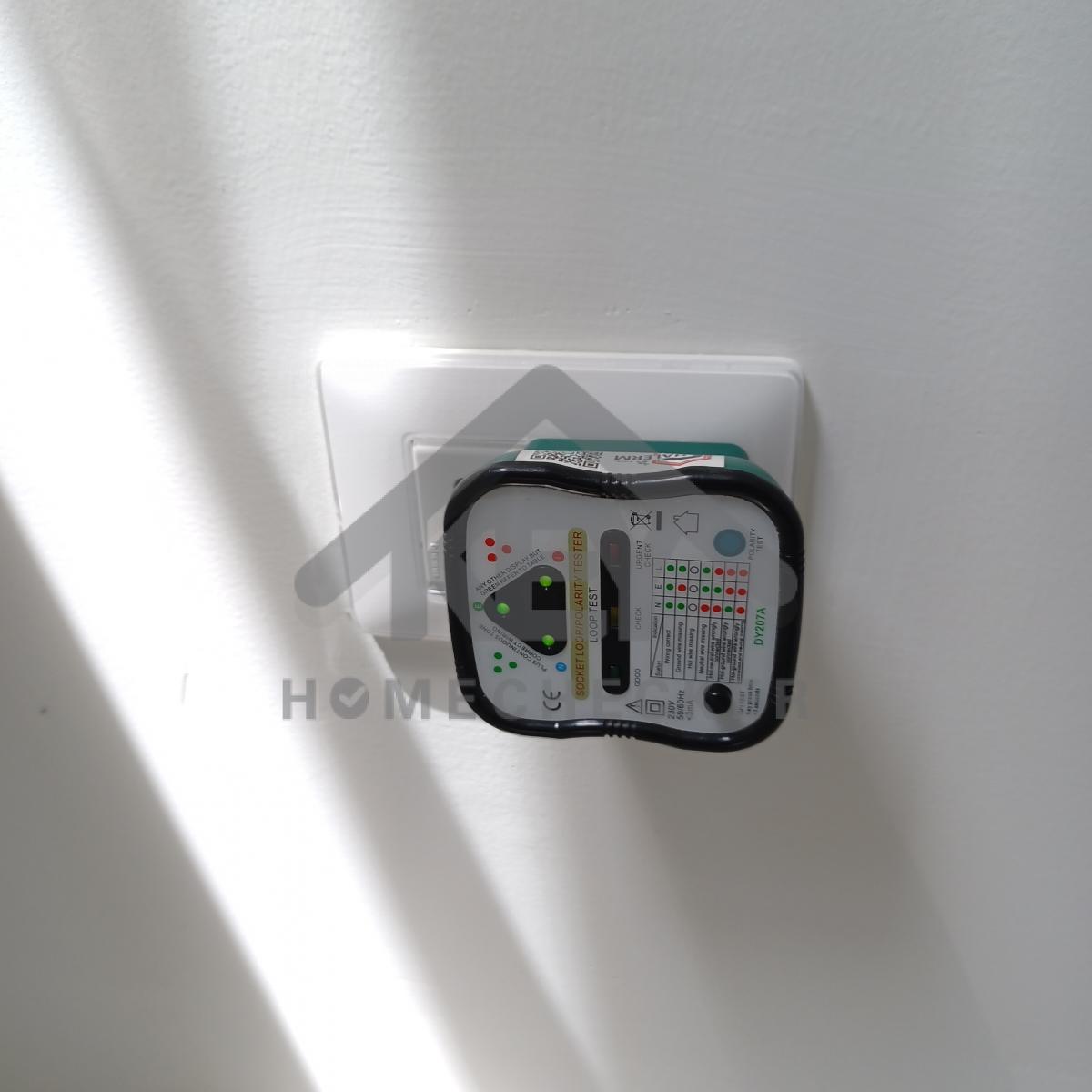

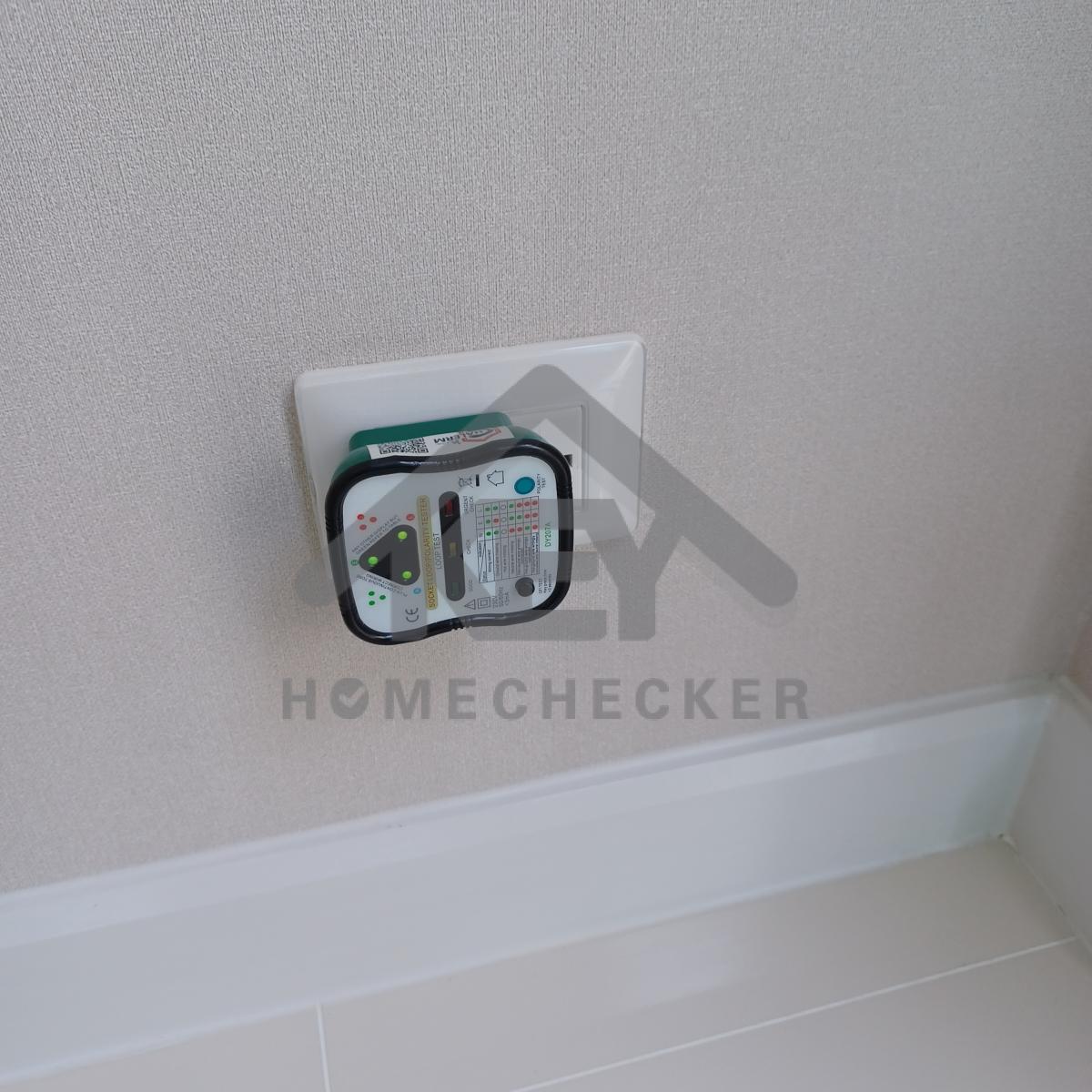

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำ1 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำ2 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำ3 งานเรียบร้อยดี
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี
ปลั๊กไฟซักล้างหลังบ้าน งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

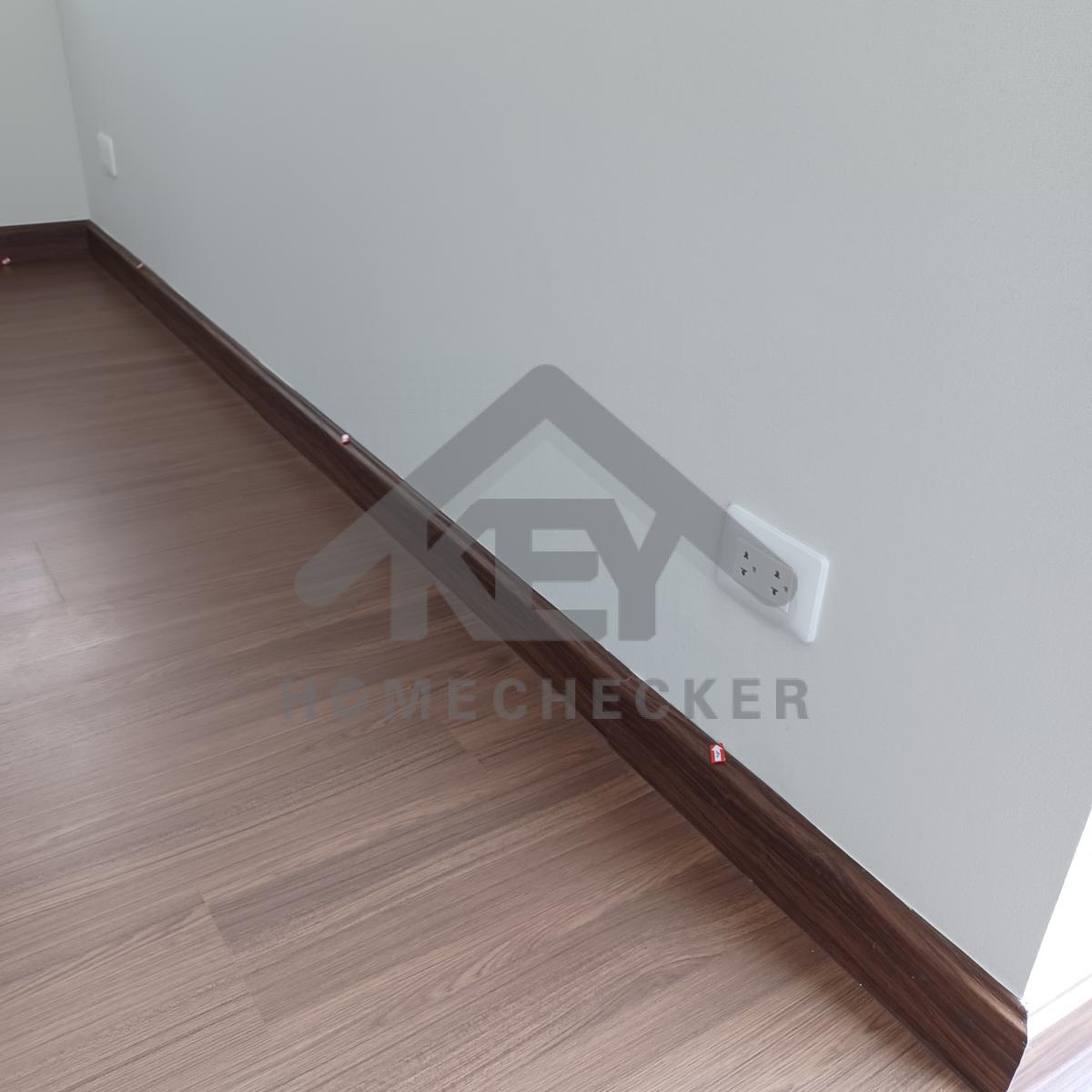

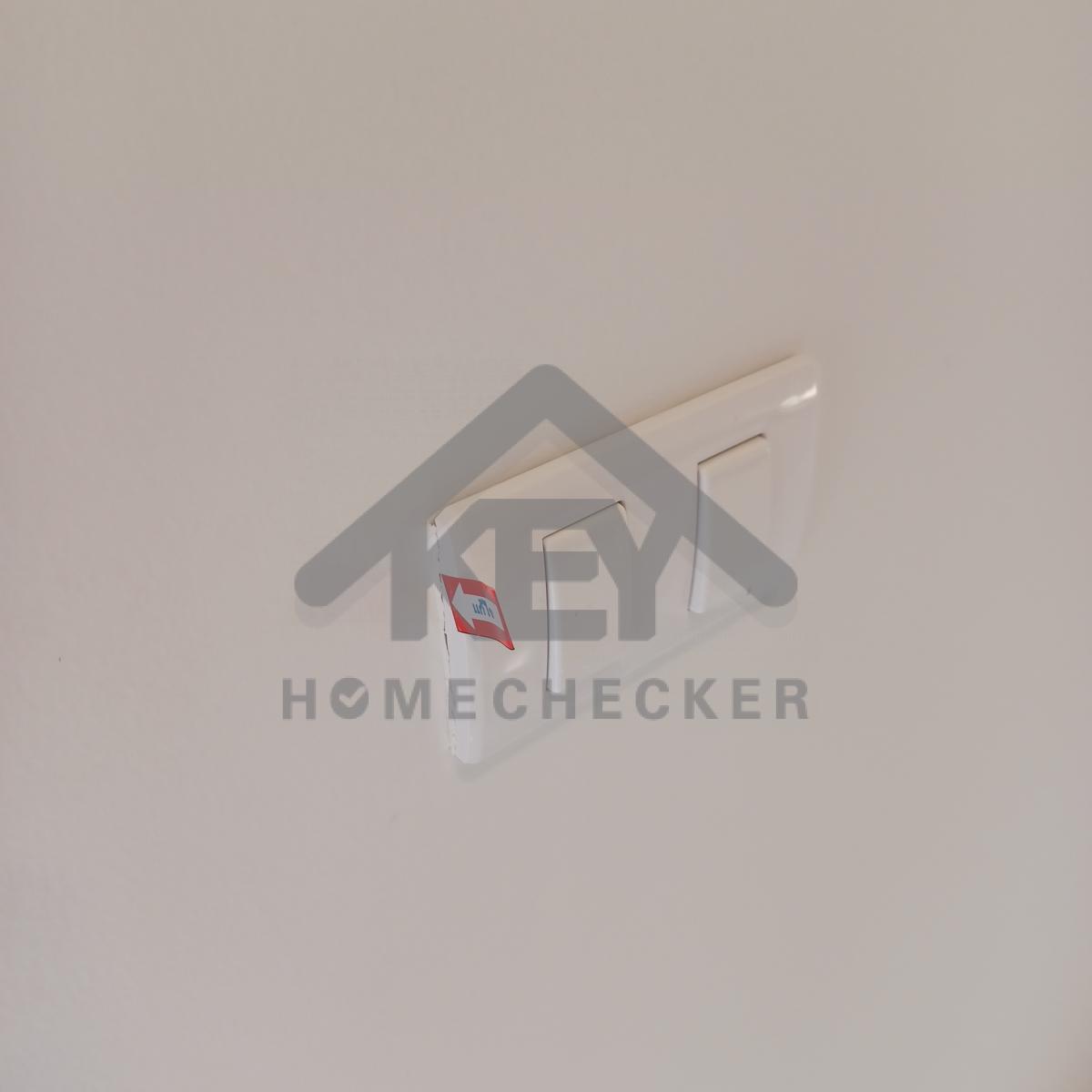

แก้ไข ใส่ฝาครอบบล็อกไฟชั้น 1 ให้เรียบร้อย
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี

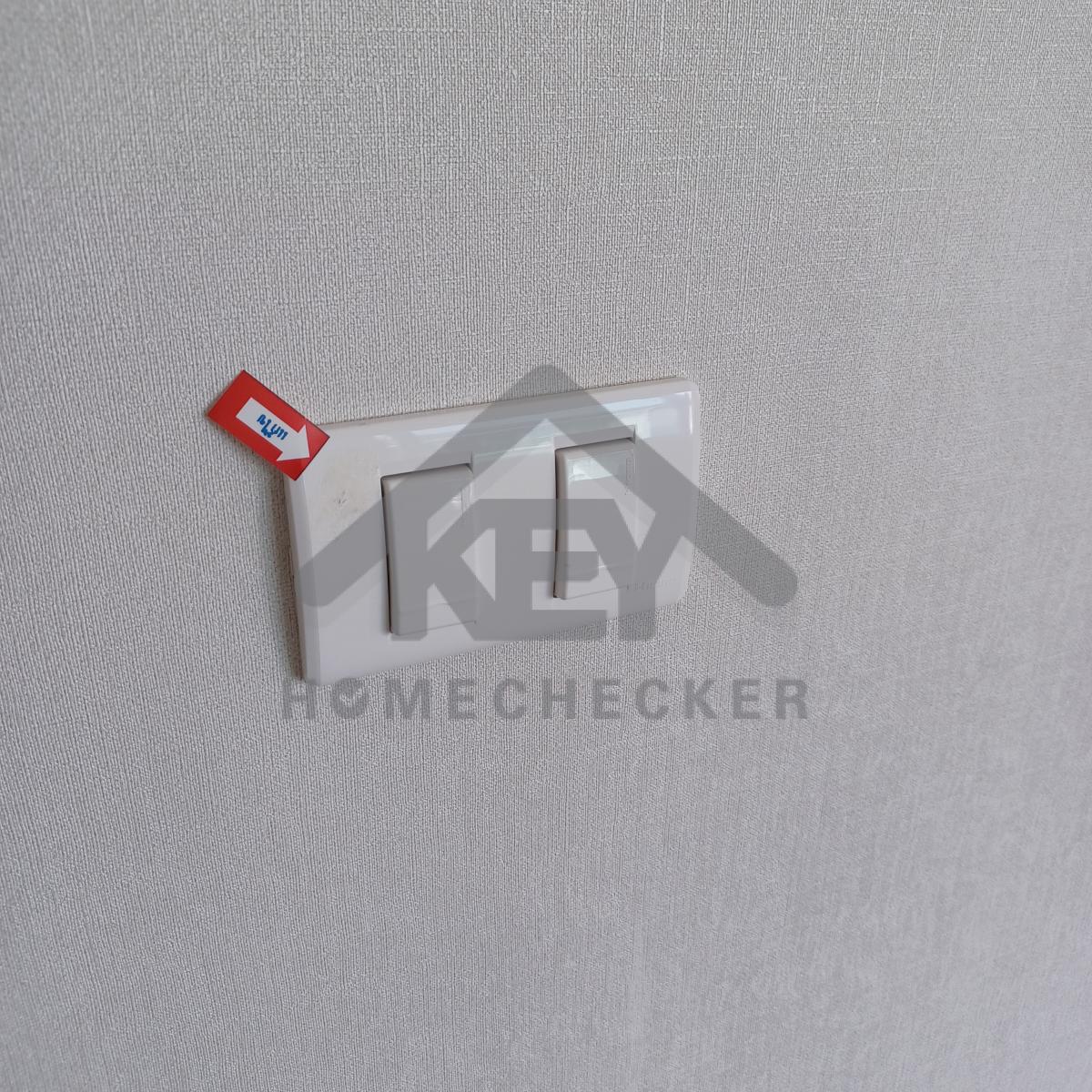

แก้ไข ใส่ฝาครอบสวิตช์ไฟห้องนอนชั้น 1 ให้เรียบร้อย
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องแม่บ้าน งานเรียบร้อยดี
ปลั๊กไฟโถงชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟโถงชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

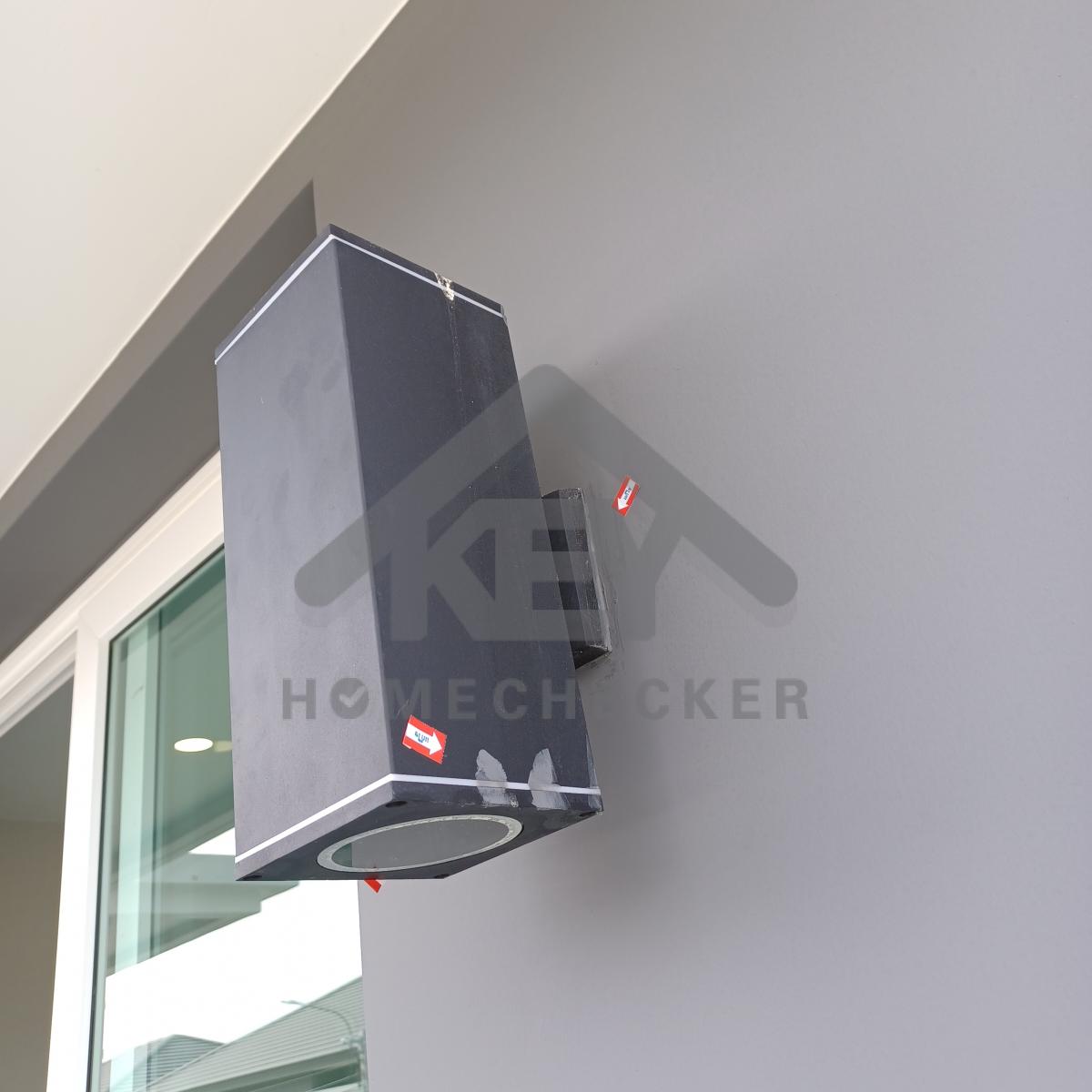

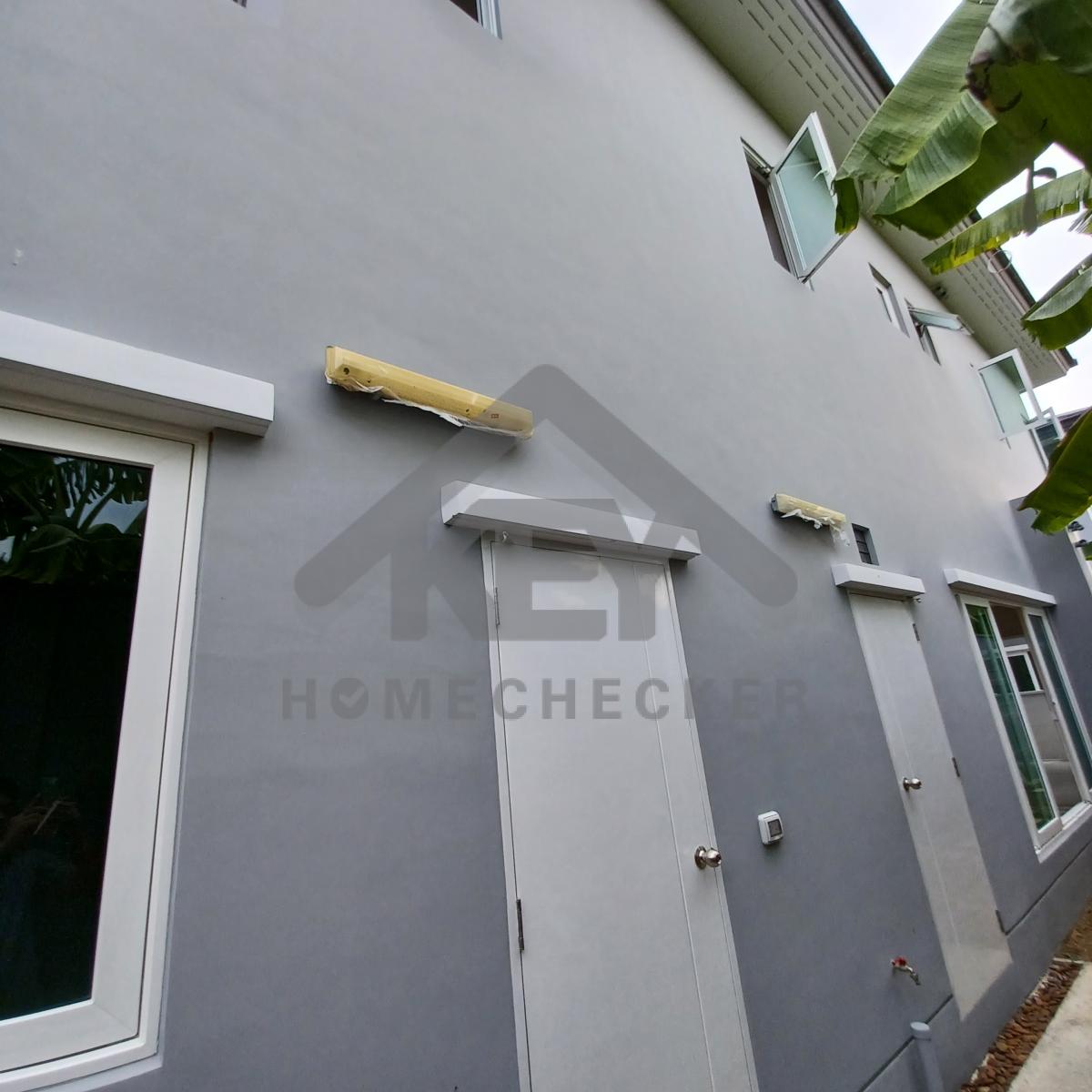

แก้ไข ชุดโคมไฟด้านนอกสีซีดเหลือง แนะนำเปลี่ยนใหม่

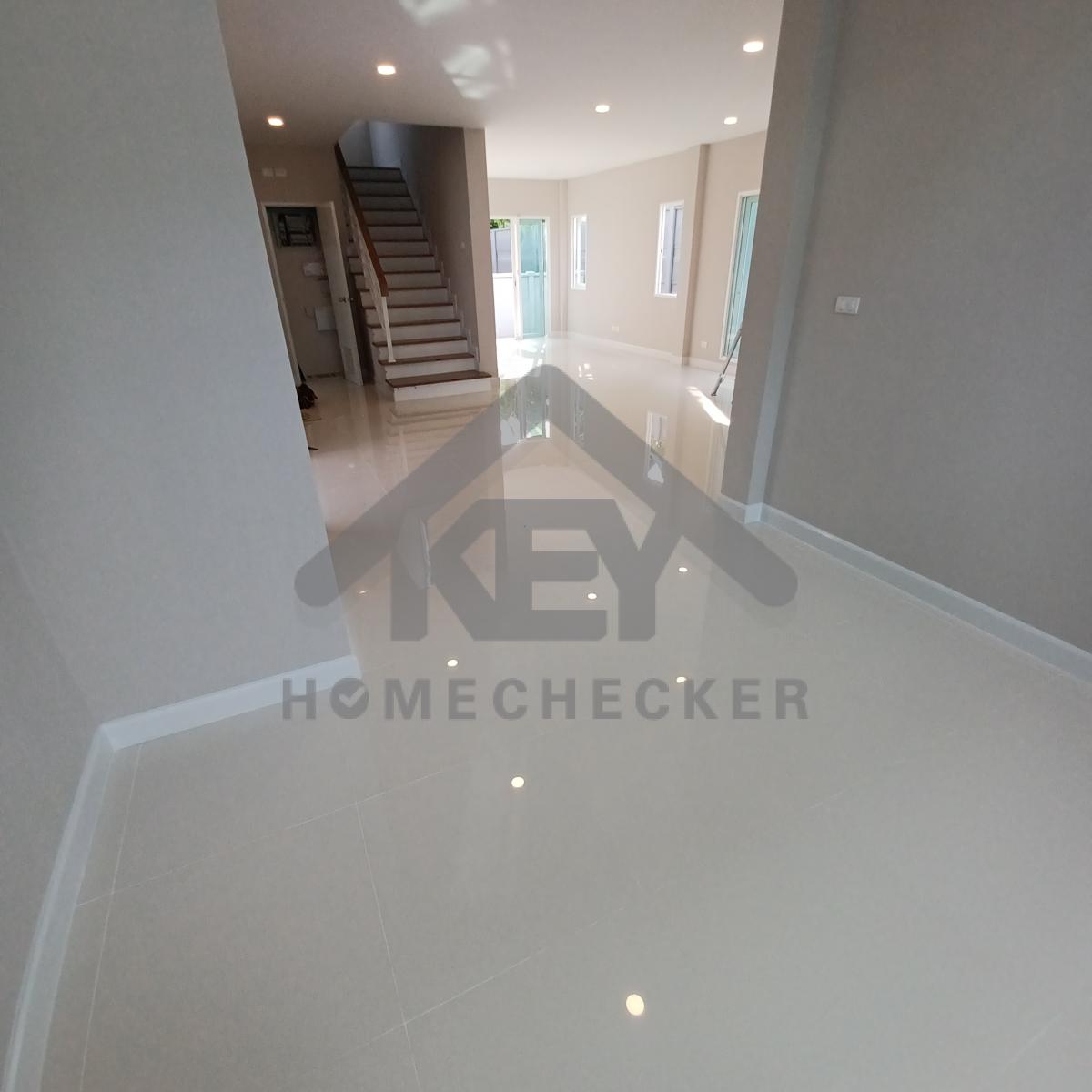

6. งานห้องโถง ห้องนั่งเล่น
แก้ไข เก็บงานเก็บสีขอบไม้ และเก็บซิลิโคนขอบให้เรียบร้อย

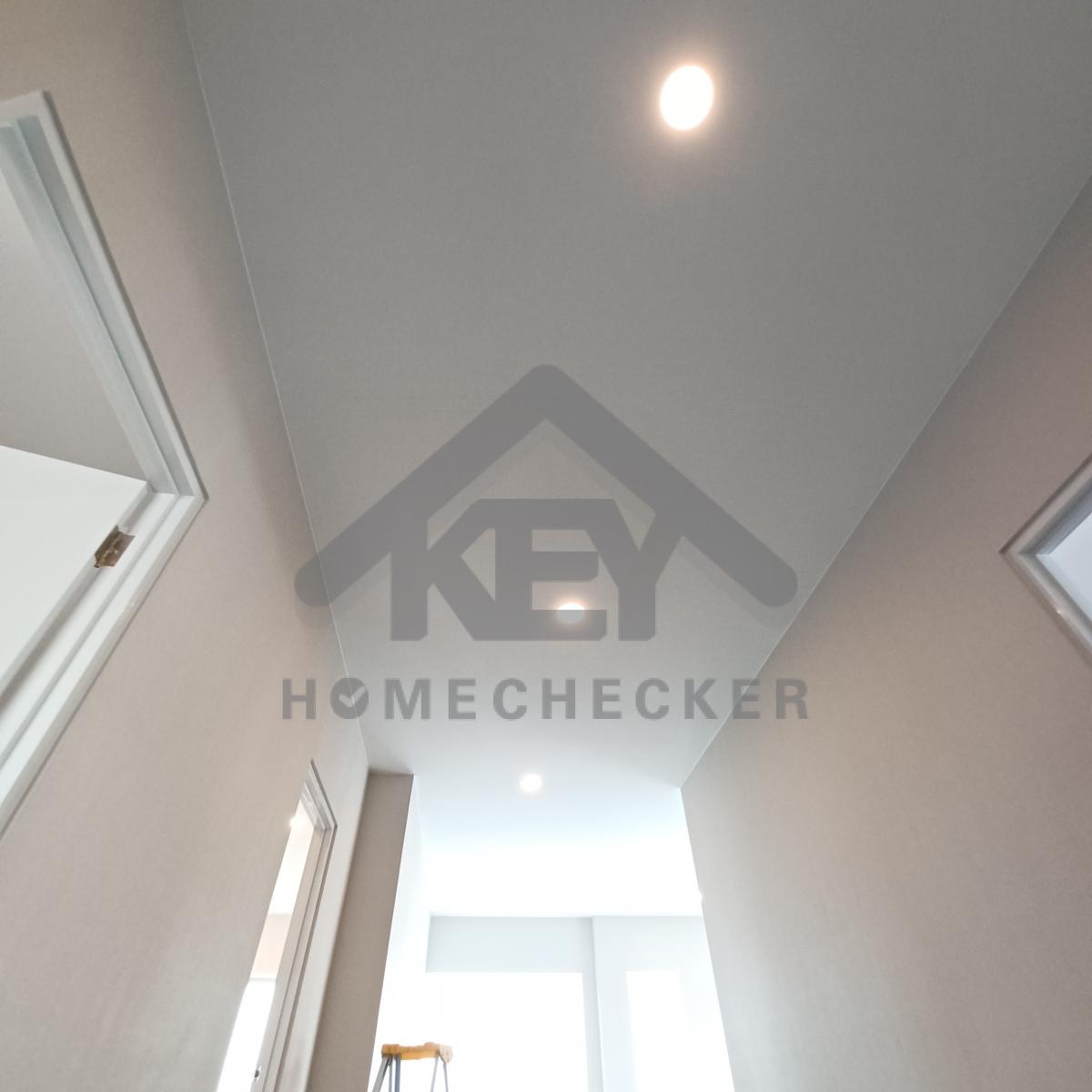

งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข ทำความสะอาดเก็บสี
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก

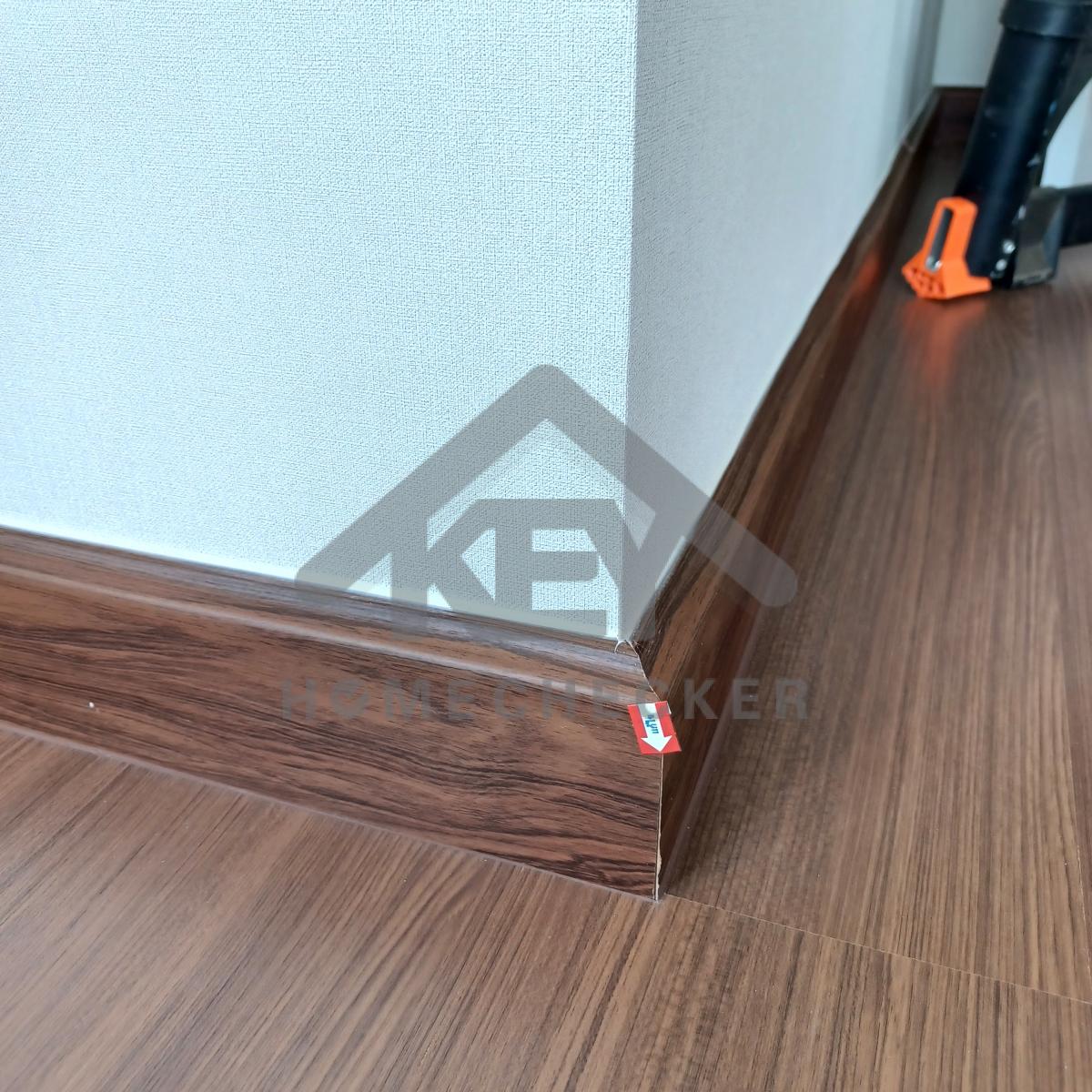

แก้ไข เก็บงานซิลิโคนใต้ขอบตัวจบพื้นชั้นบนให้เรียบร้อย
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข ติดตั้งตัวเบรกให้แน่นหนา
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบประตูให้เรียบร้อย
แก้ไข ไวนิลขอบบานประตูฉีกแตก
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

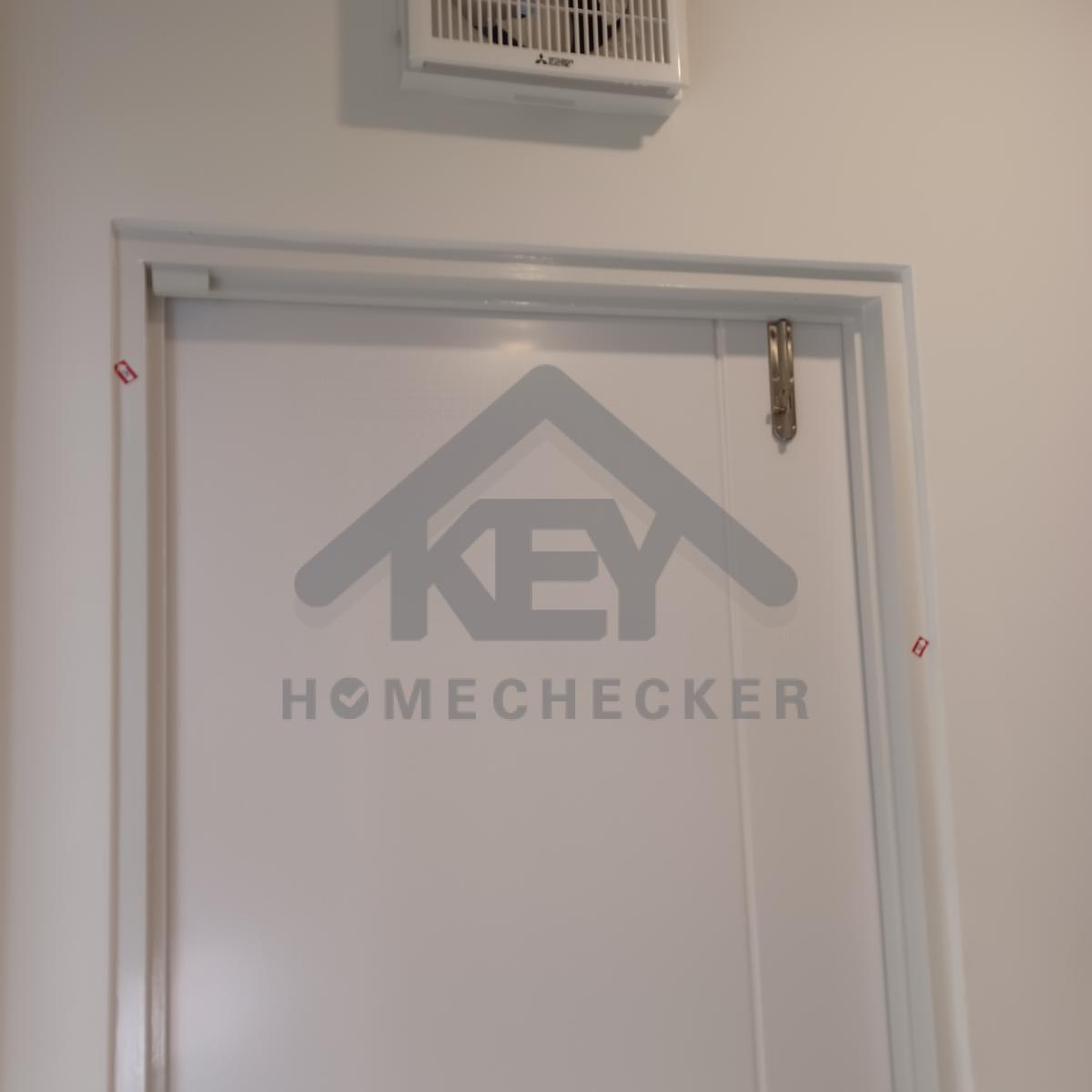

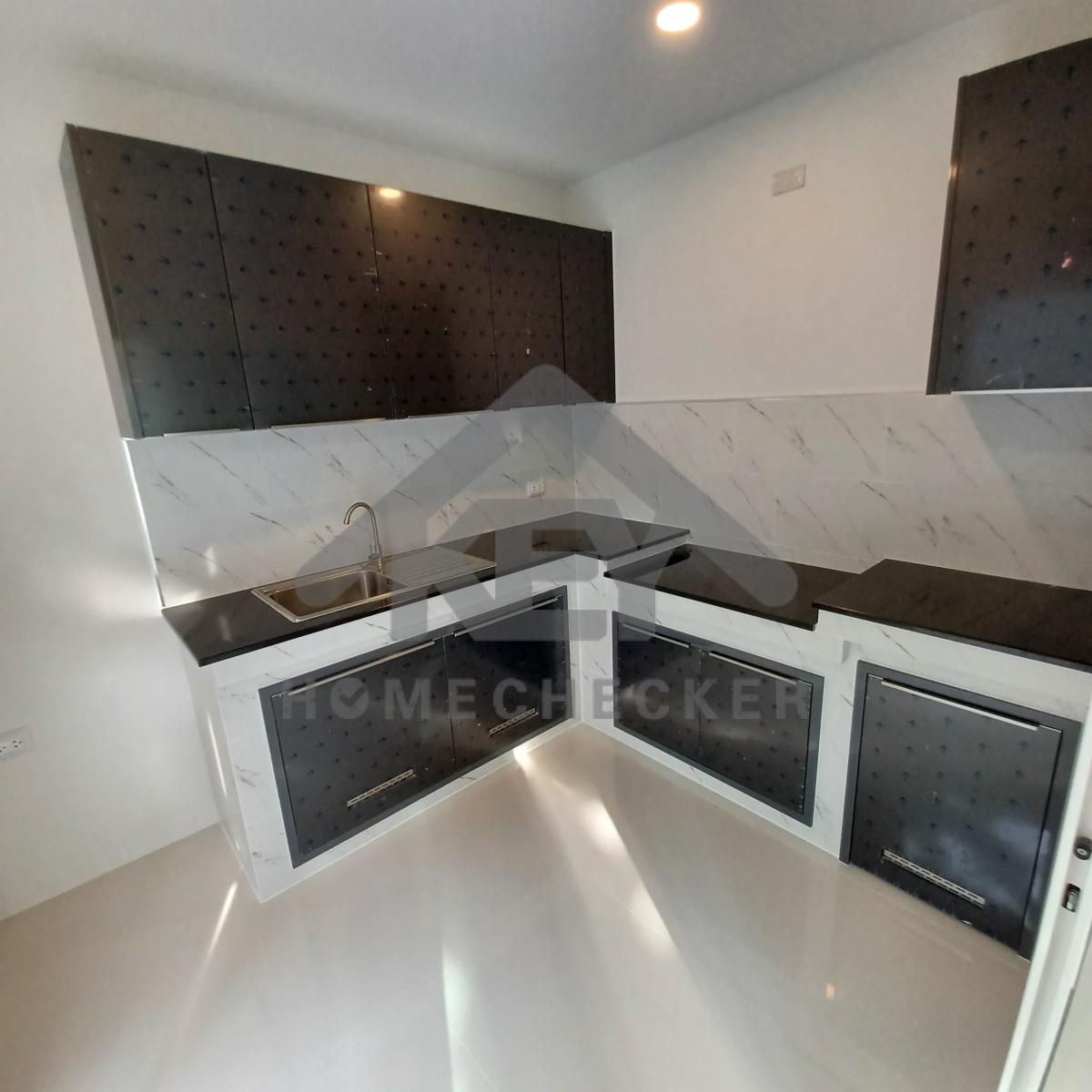

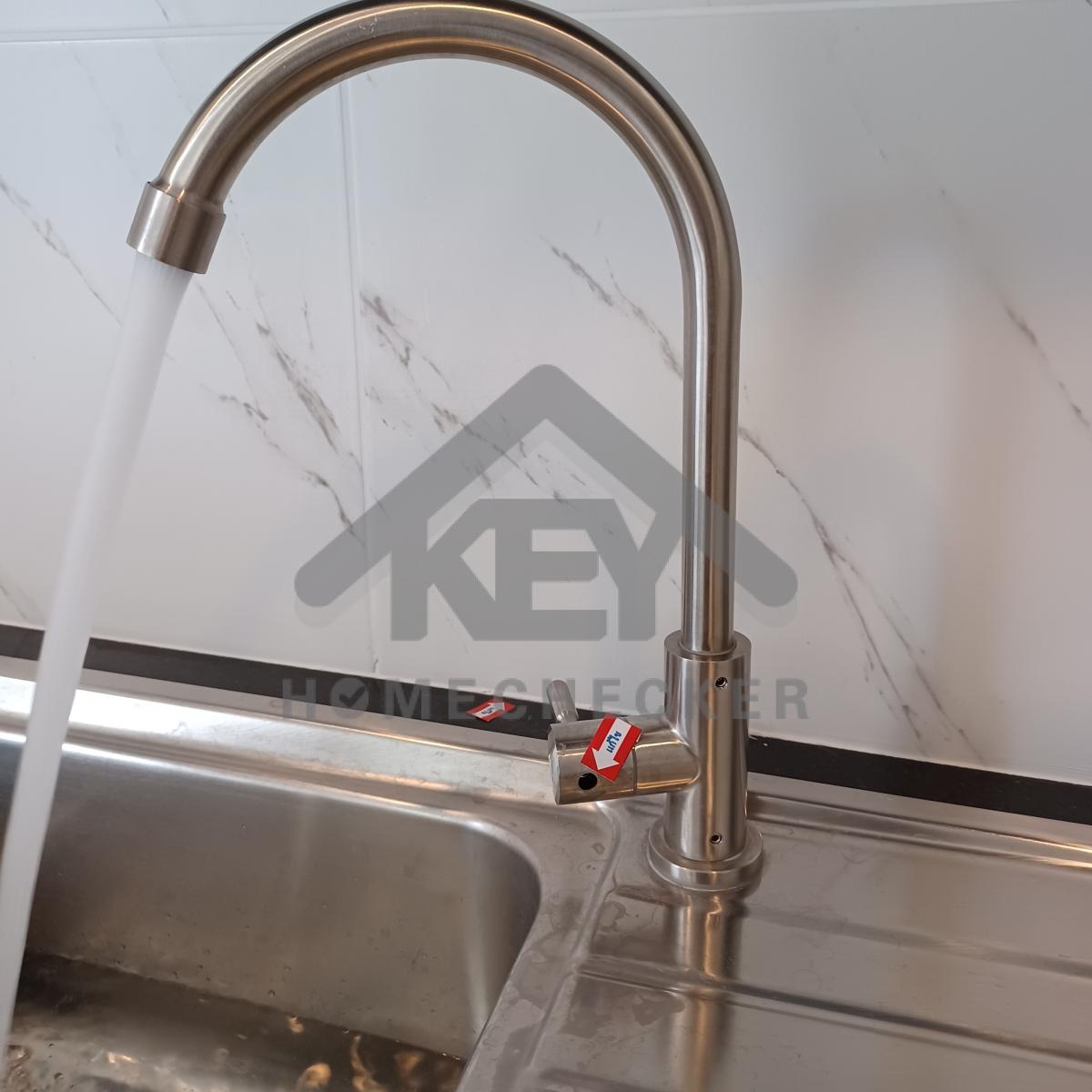

7. งานห้องครัวชั้น 1
แก้ไข ลอกสติ๊กเกอร์ขอบประตูด้านบนออกให้เรียบร้อย
งานติดตั้งกระเบื้องเรียบร้อยดี
ตรวจเช็ครอยขูดขีดหน้าบานตู้แขวนครัว
ตรวจเช็ครอยขูดขีดหน้าบานตู้แขวนครัว
งานเรียบร้อยดี

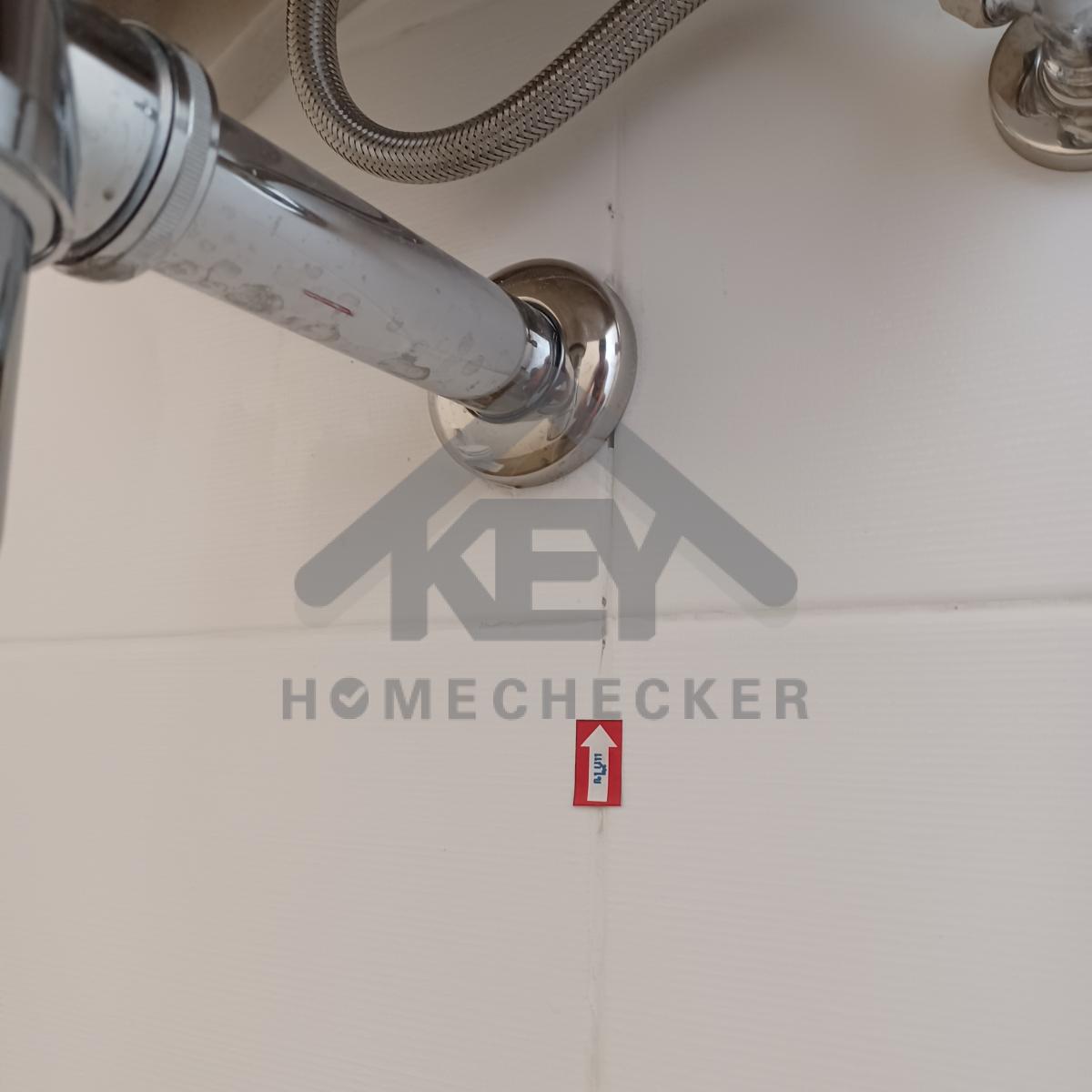

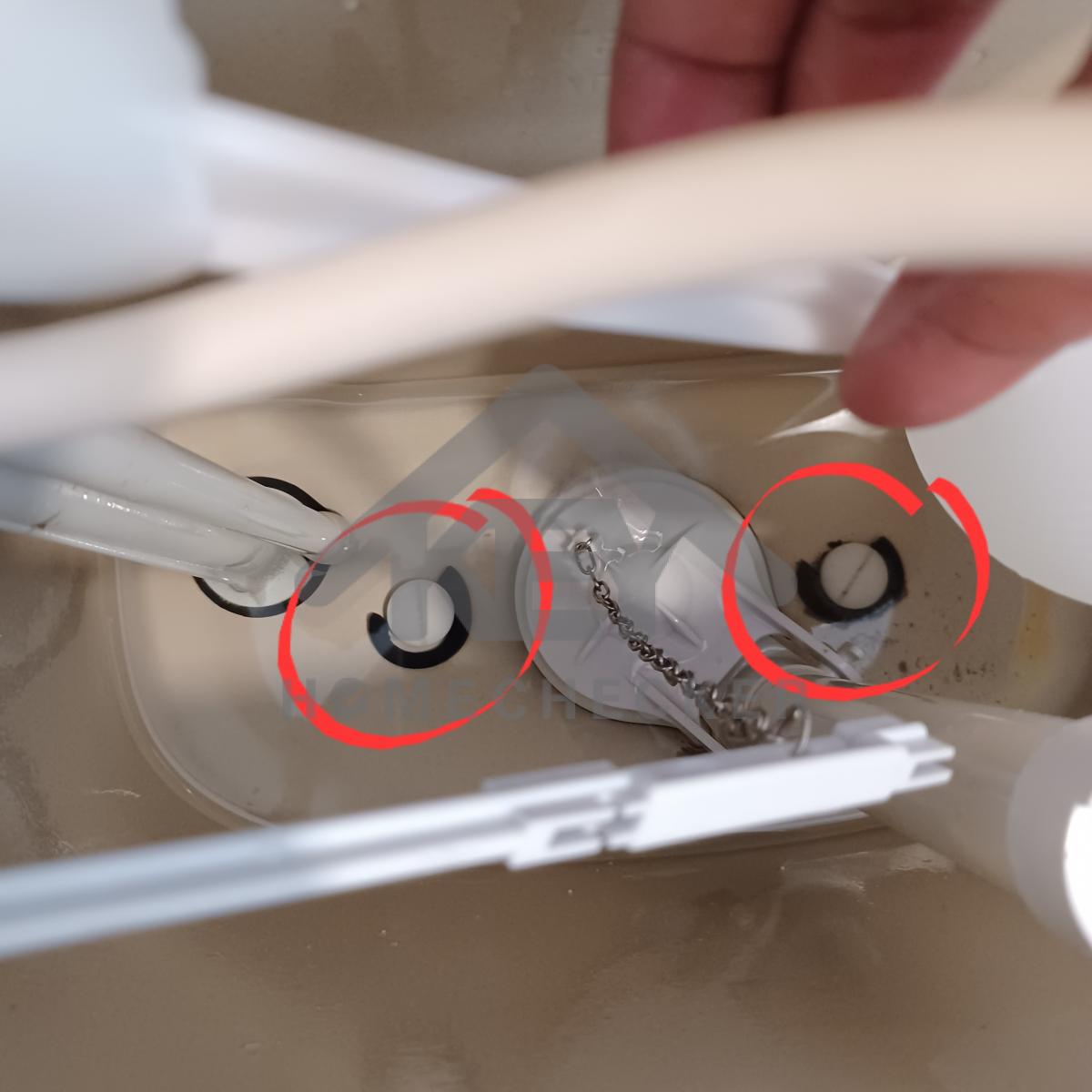

แก้ไข ลูกยางปิดรูก้านปัดก๊อก หลุดเข้าด้านใน เอาออกและปิดรูให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี

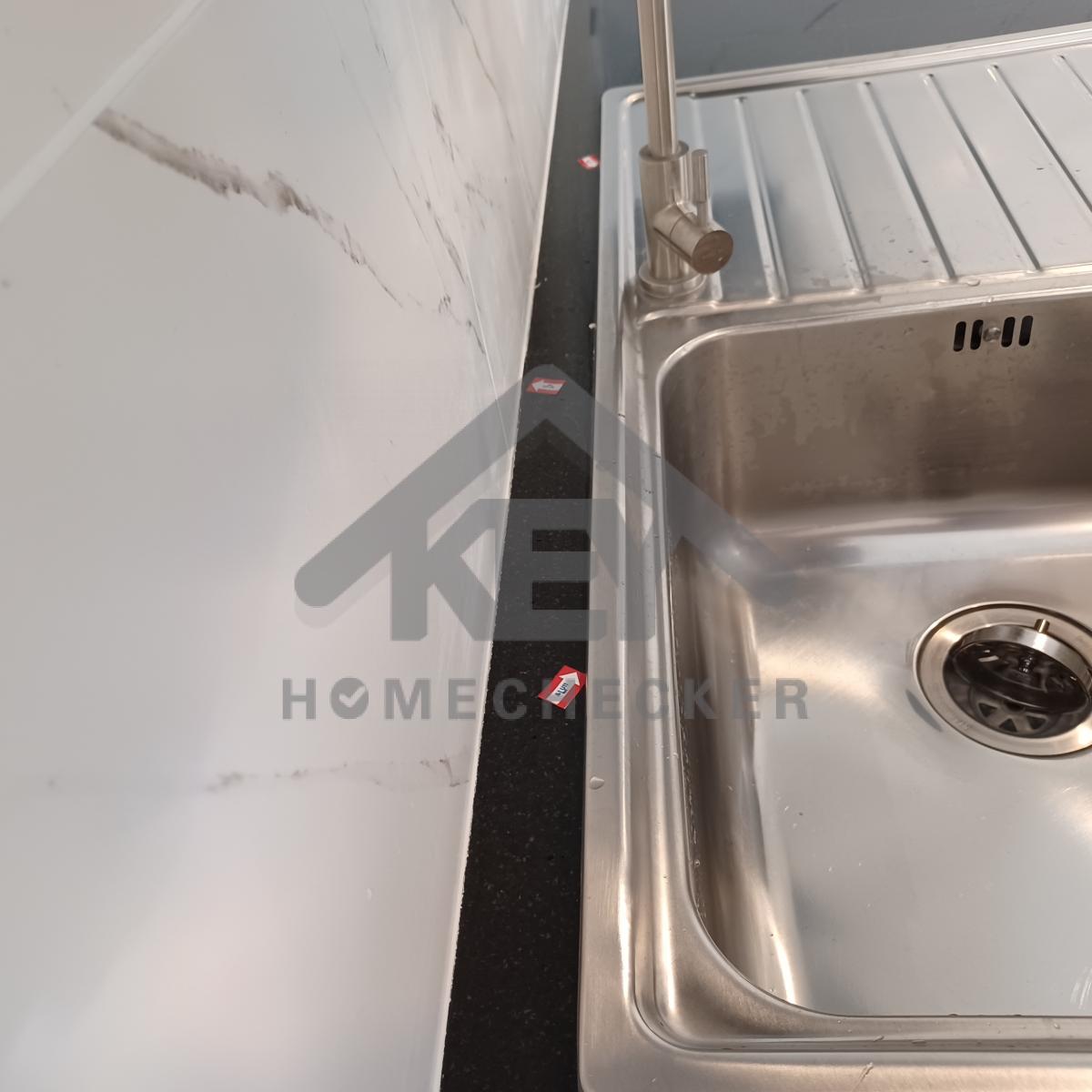

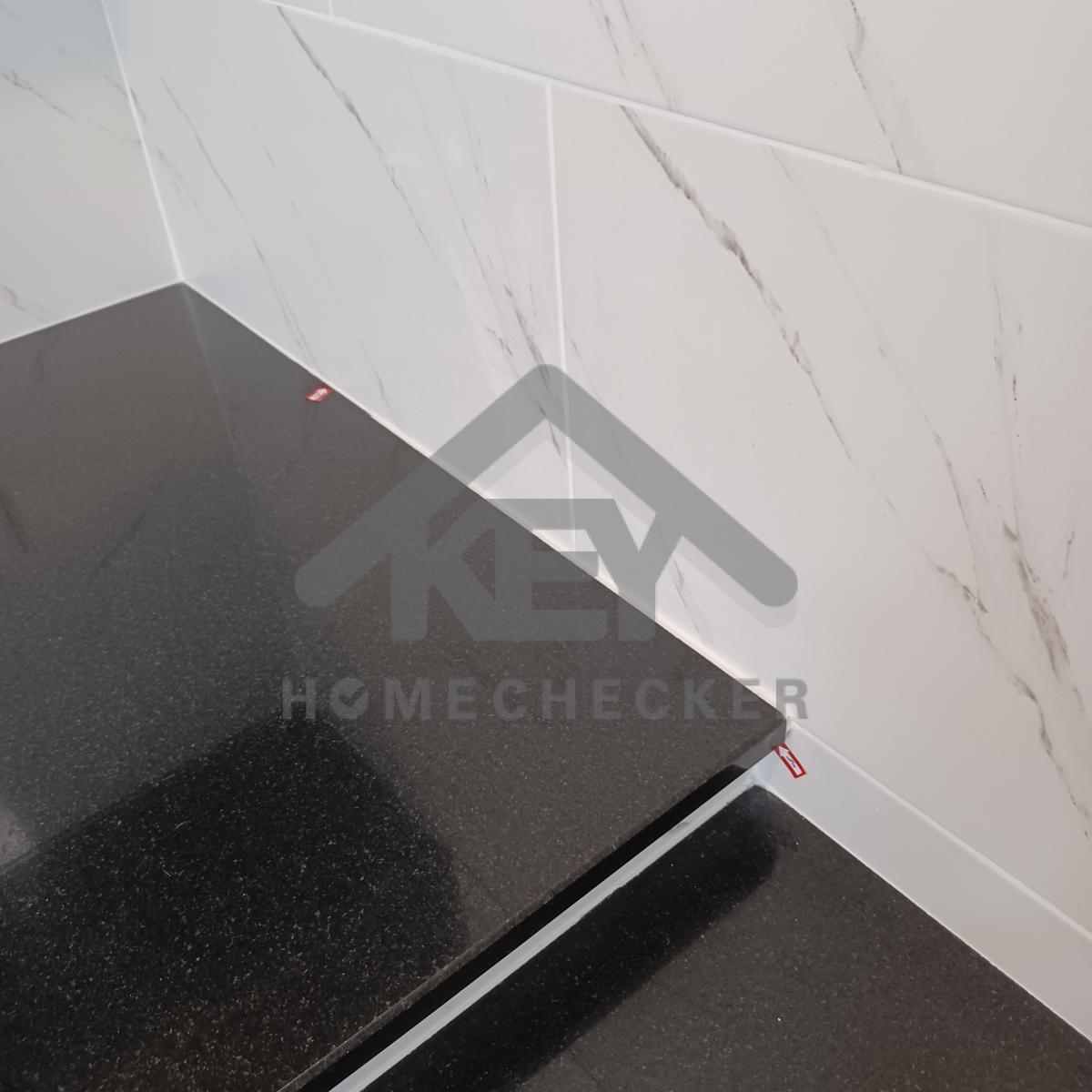

แก้ไข เก็บงานยาแนวขอบเคาท์เตอร์ และเก็บซิลิโคนขอบอ่างซิงค์ให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบบล็อกไฟให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบวงกบให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบด้านในให้เรียบร้อย

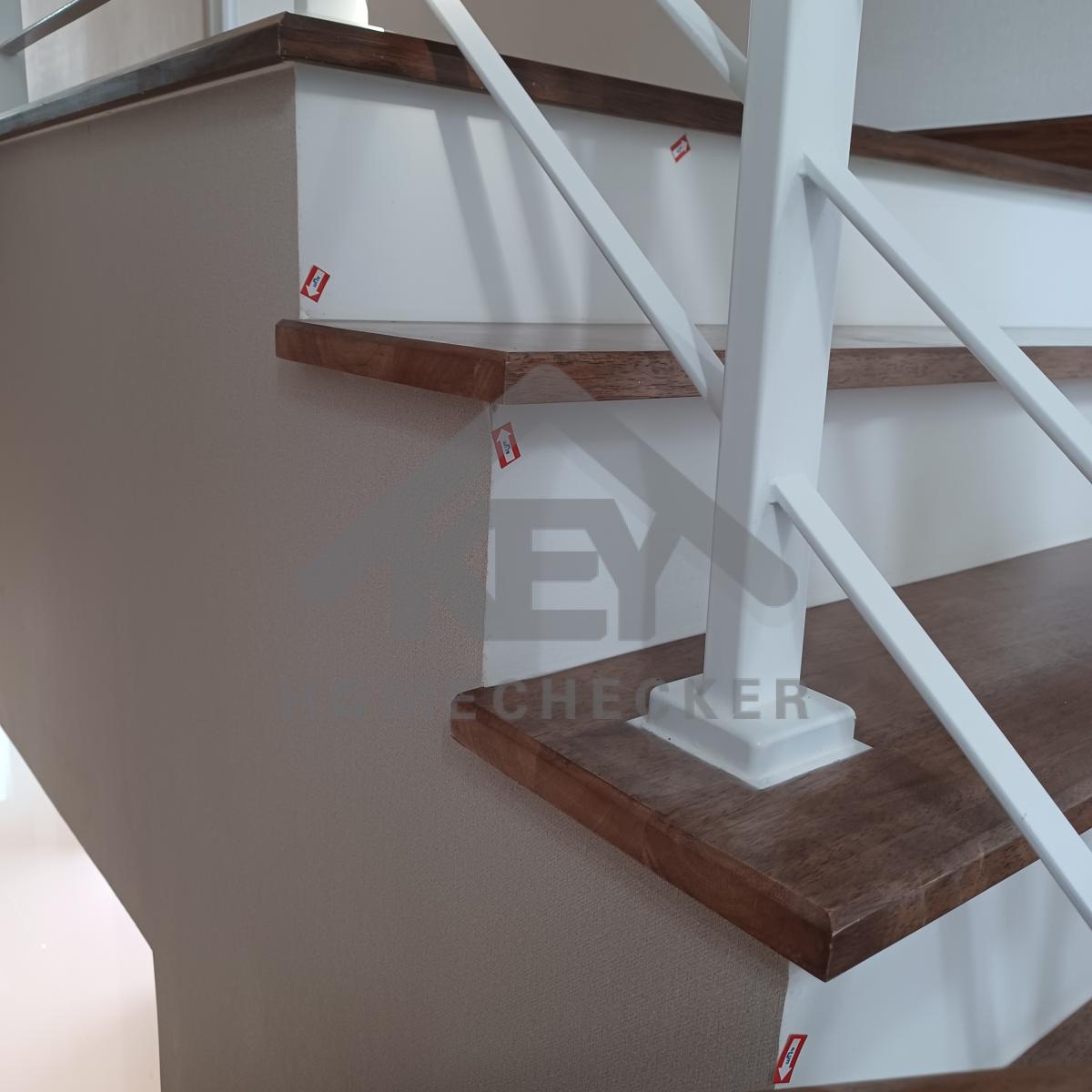

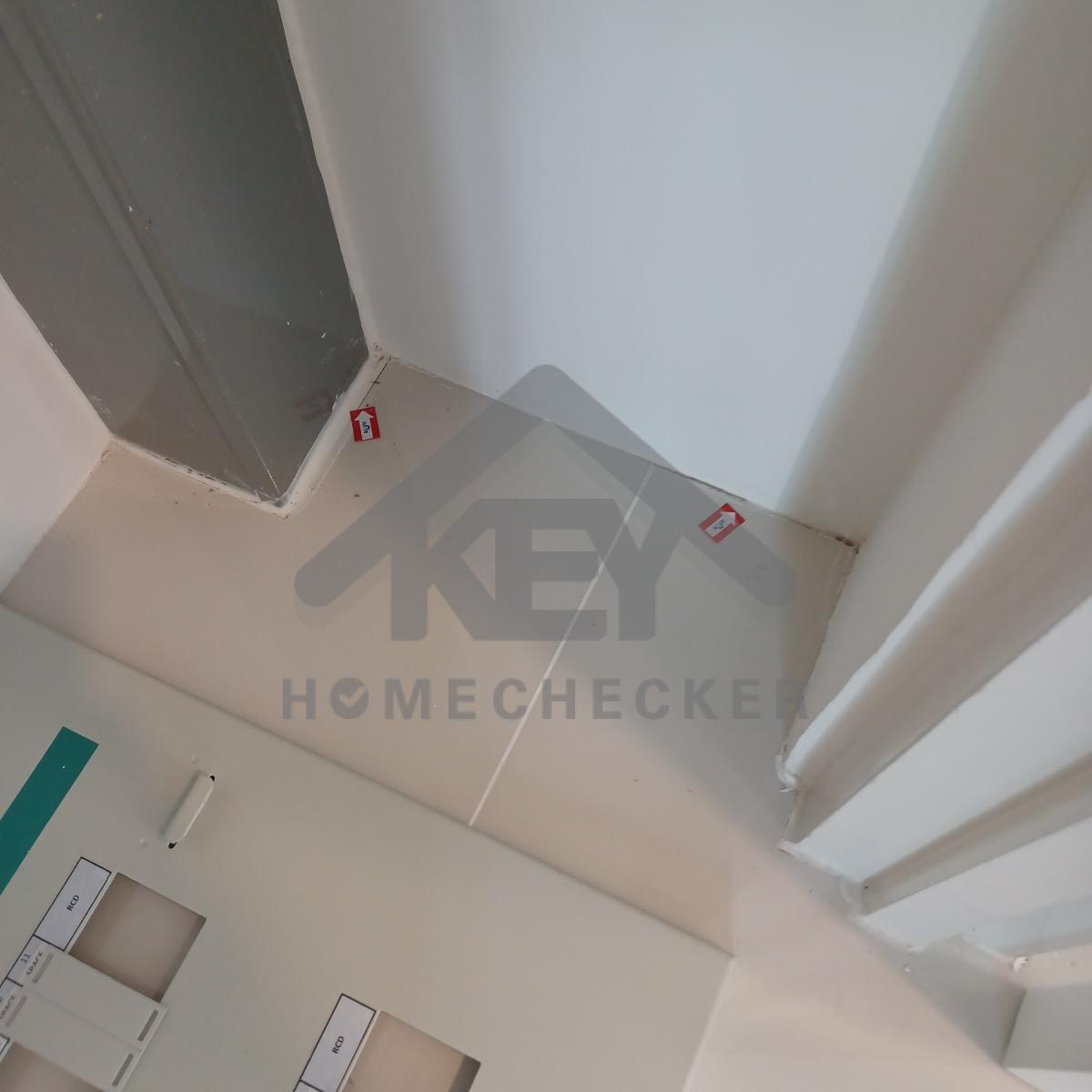

8. งานบันไดชั้น 1

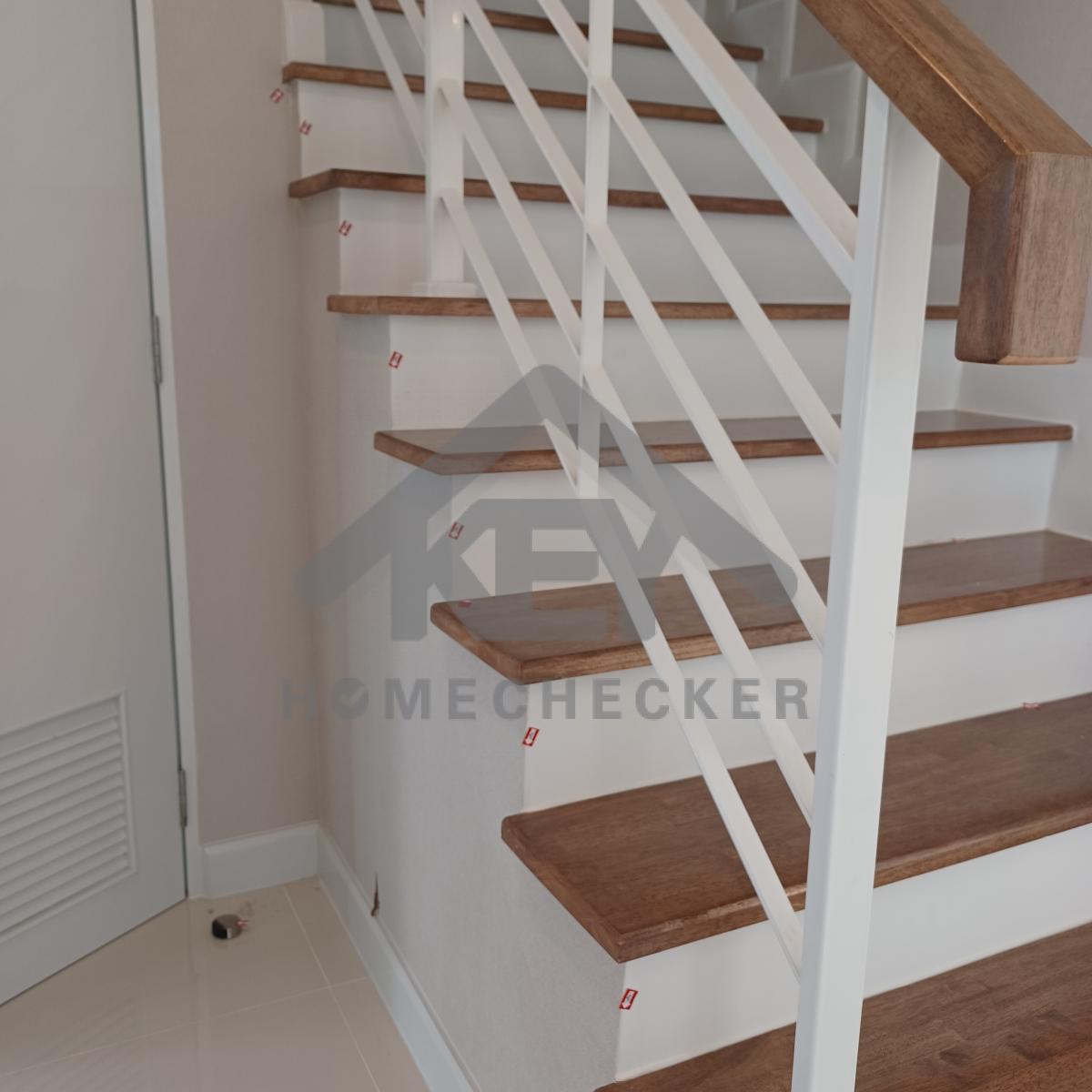

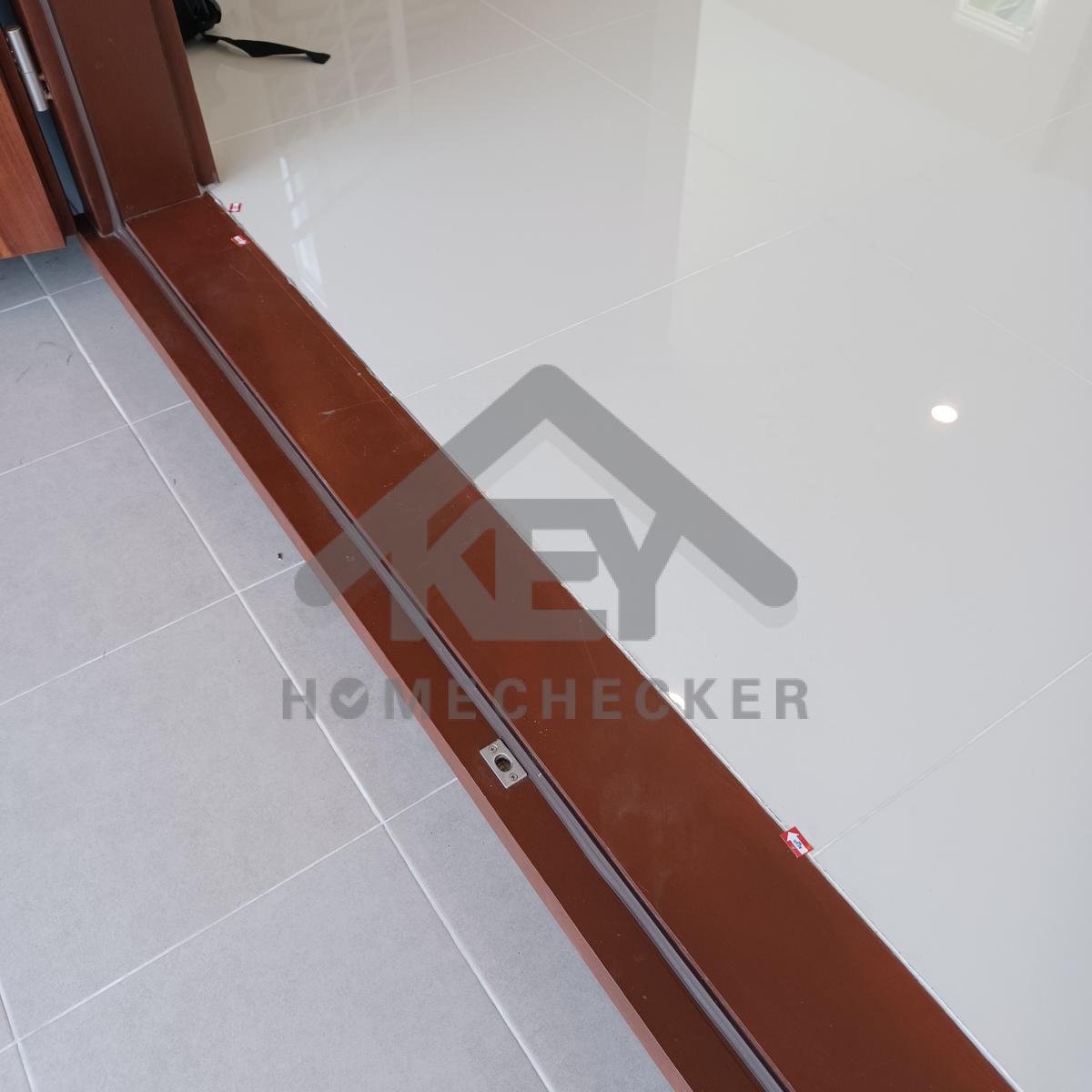

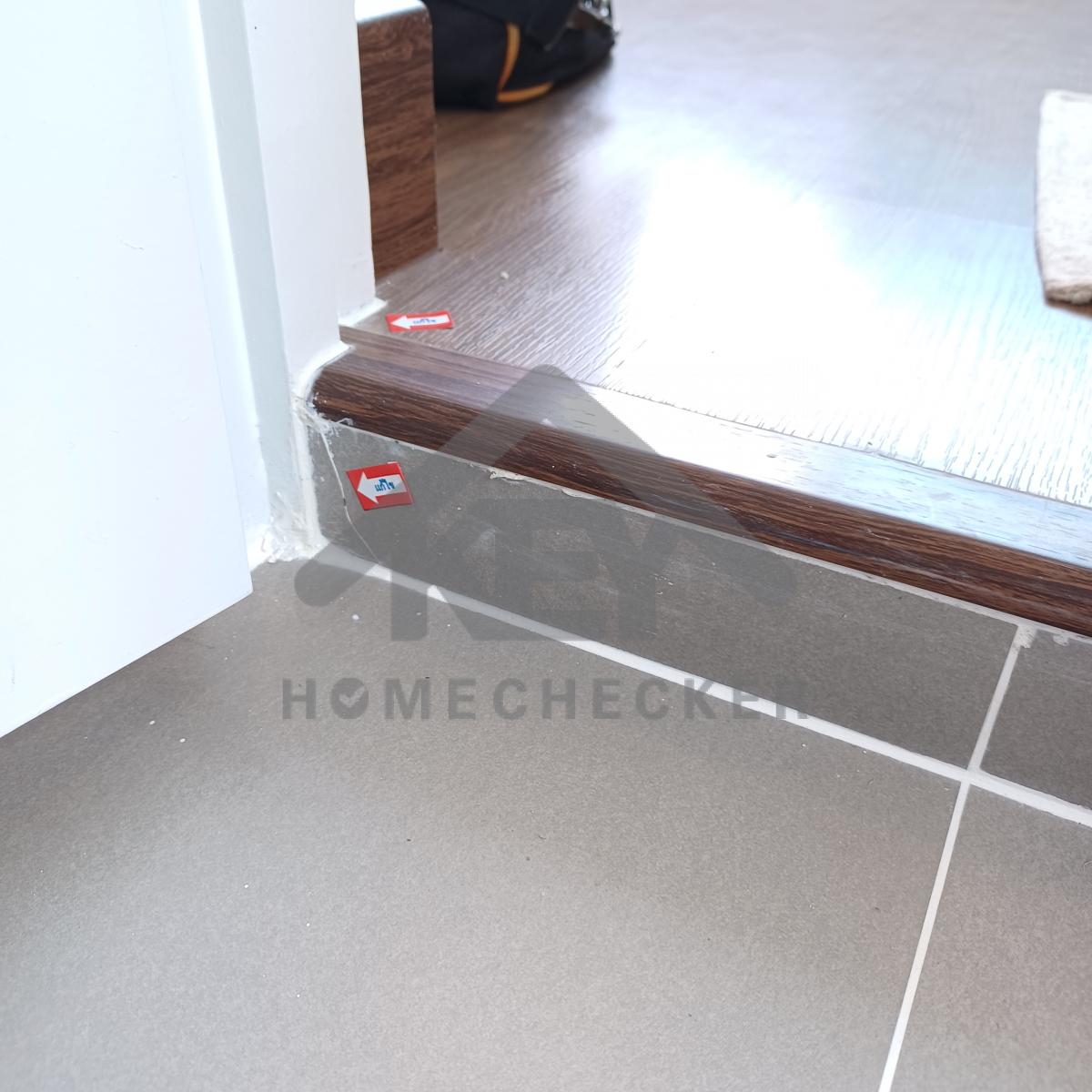

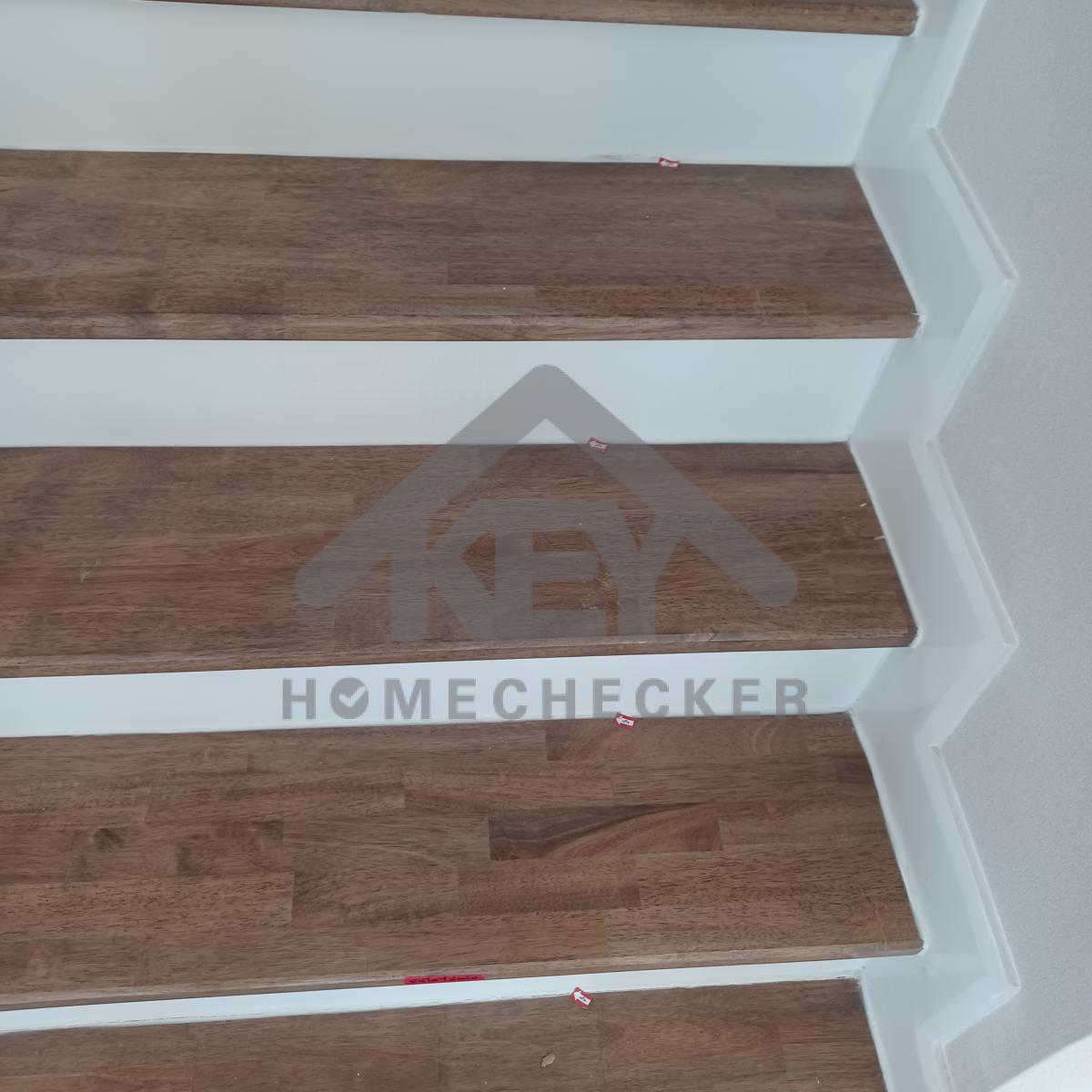

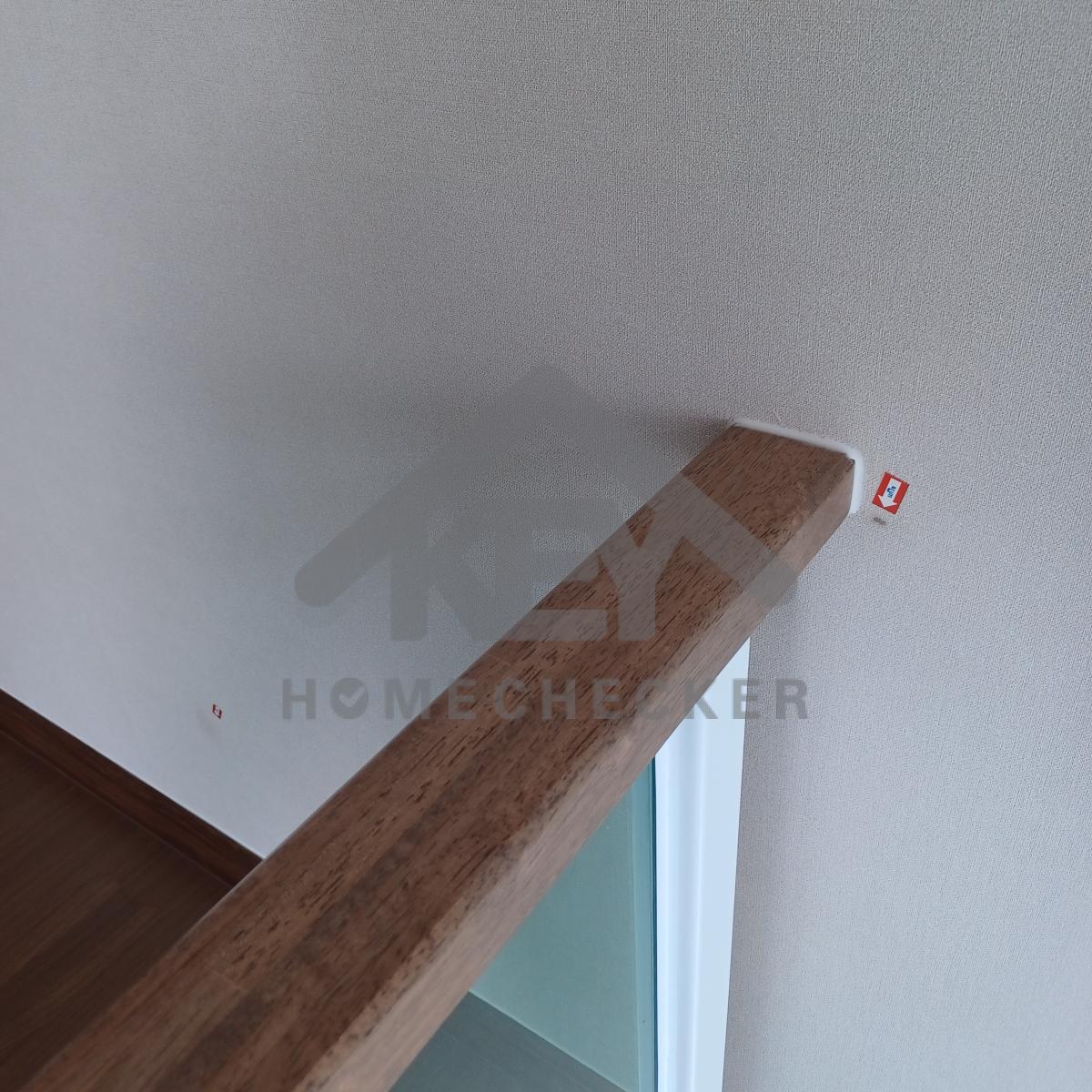

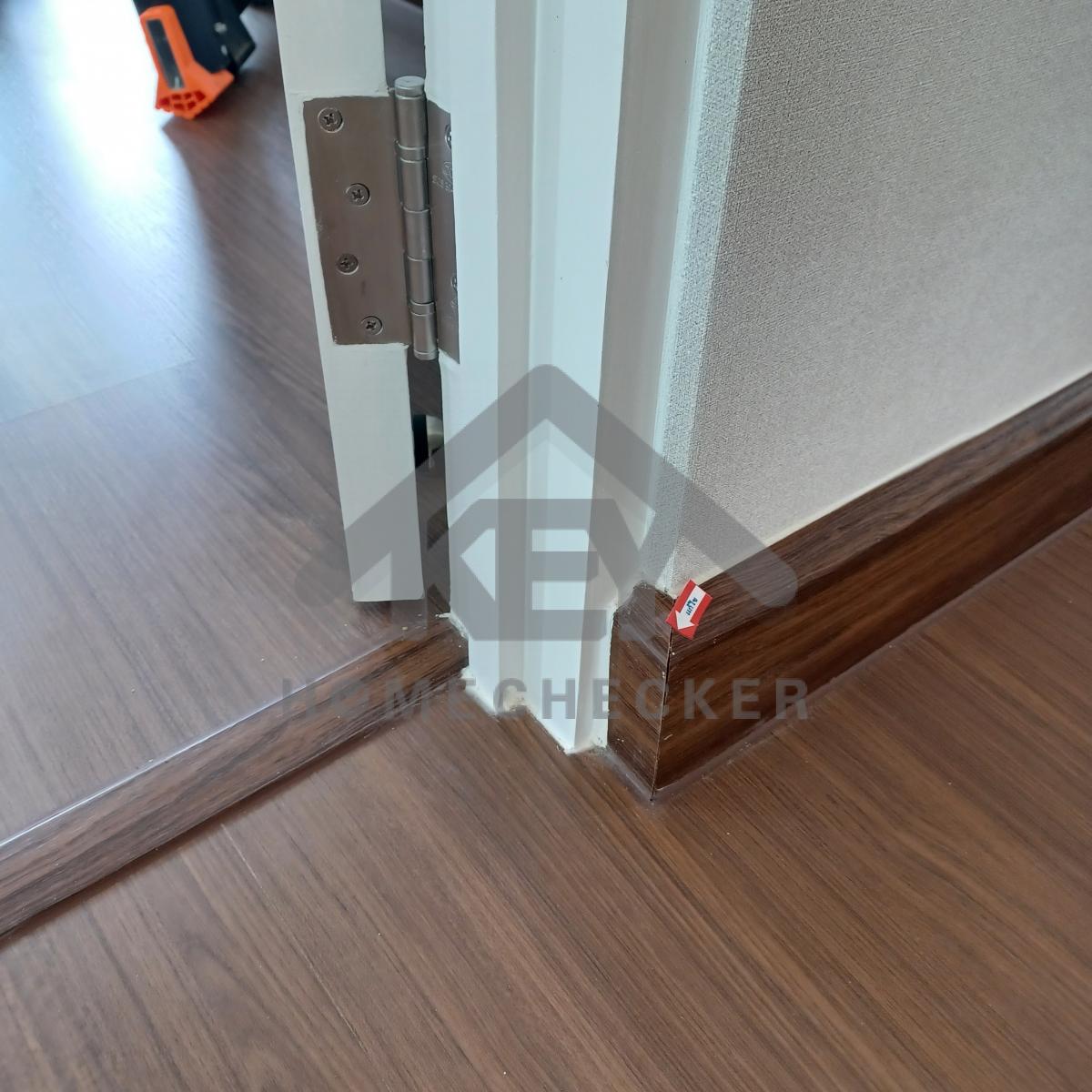

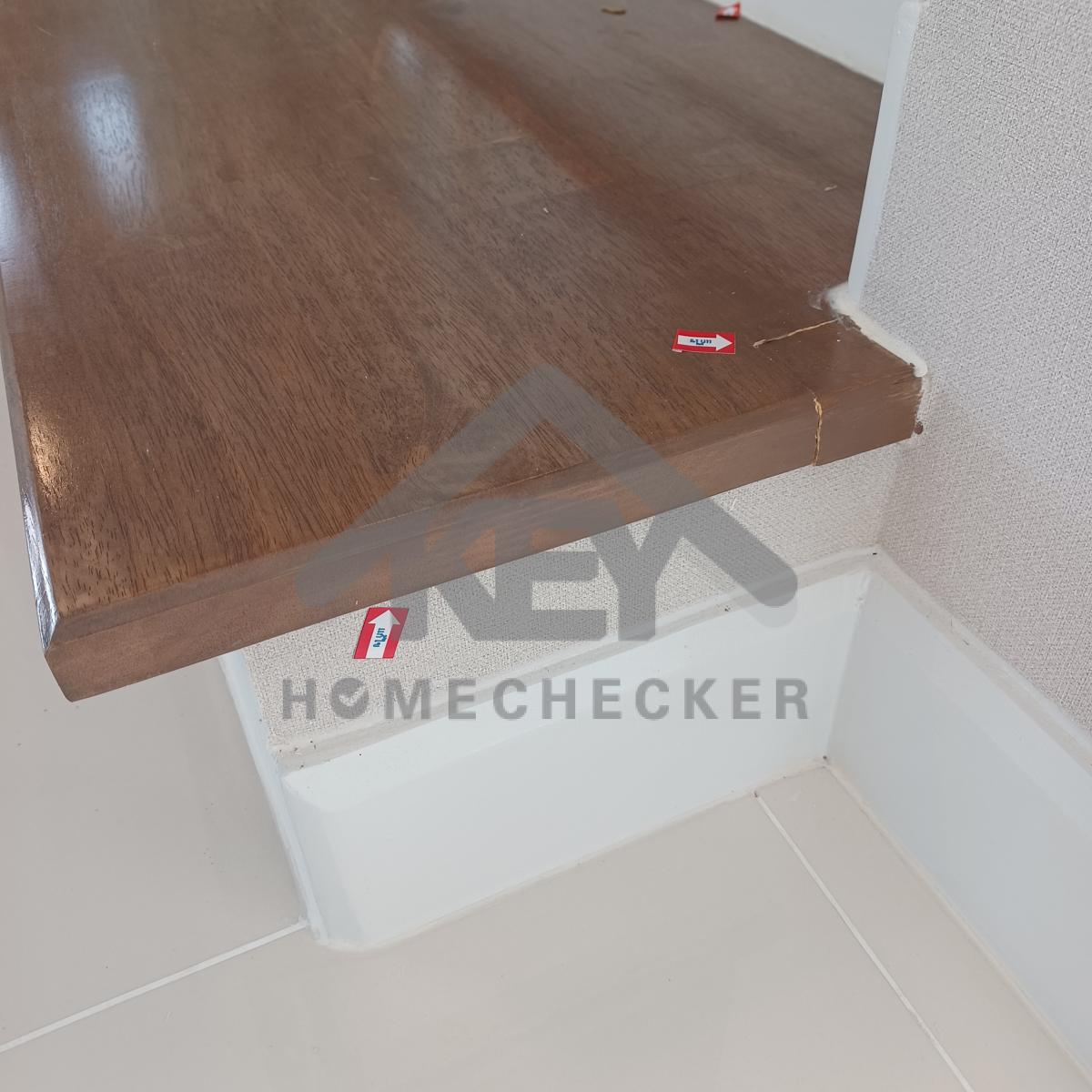

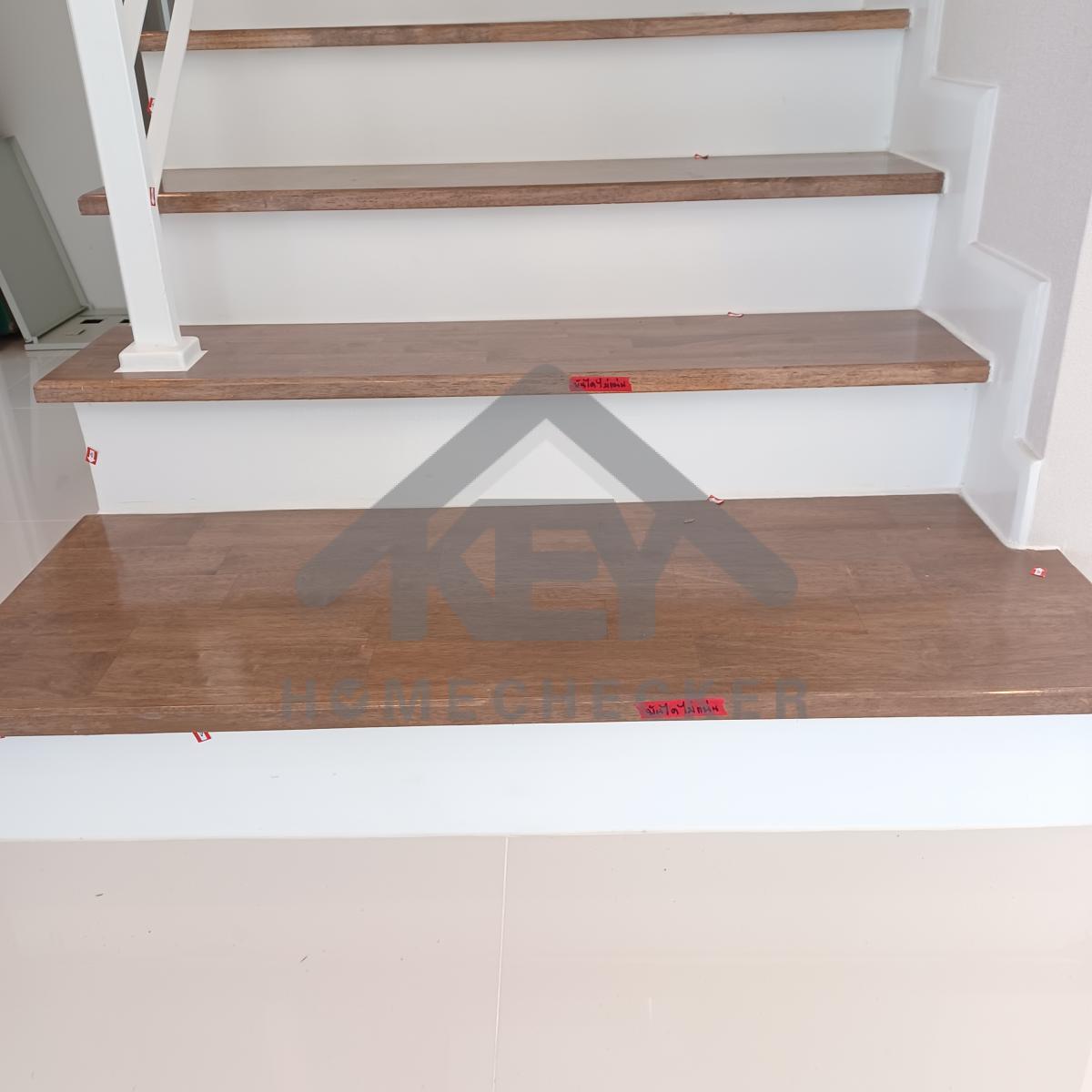

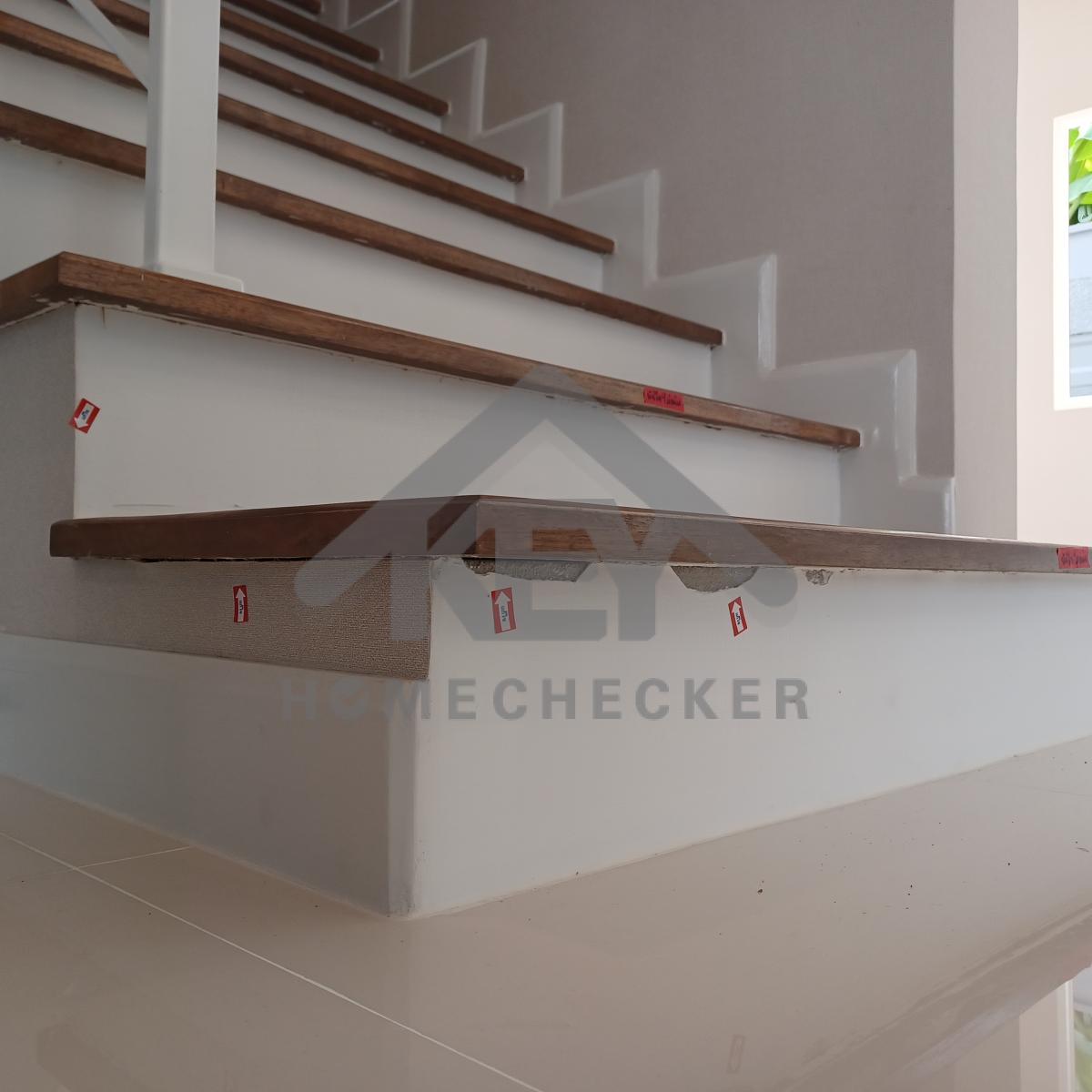

แก้ไข ไม้บันไดติดตั้งไม่แน่น
แก้ไข รอยต่อขอบไม้บันไดแตกร้าว และเก็บงานใต้ไม้บันไดให้เรียบร้อย
แก้ไข เก็บงานวอลเปเปอร์ เก็บสีใต้ไม้บันไดให้เรียบร้อย
แก้ไข เก็บงานขอบวอลเปเปอร์บันไดหลุดลอก
แก้ไข เก็บงานขอบไม้บันไดทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีบันไดลูกตั้ง และเก็บสีขอบบัวบันไดให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บงานซิลิโคนขอบตัวจบให้เรียบร้อย
แก้ไข เก็บงานขอบวอลเปเปอร์บันไดหลุดลอก
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย

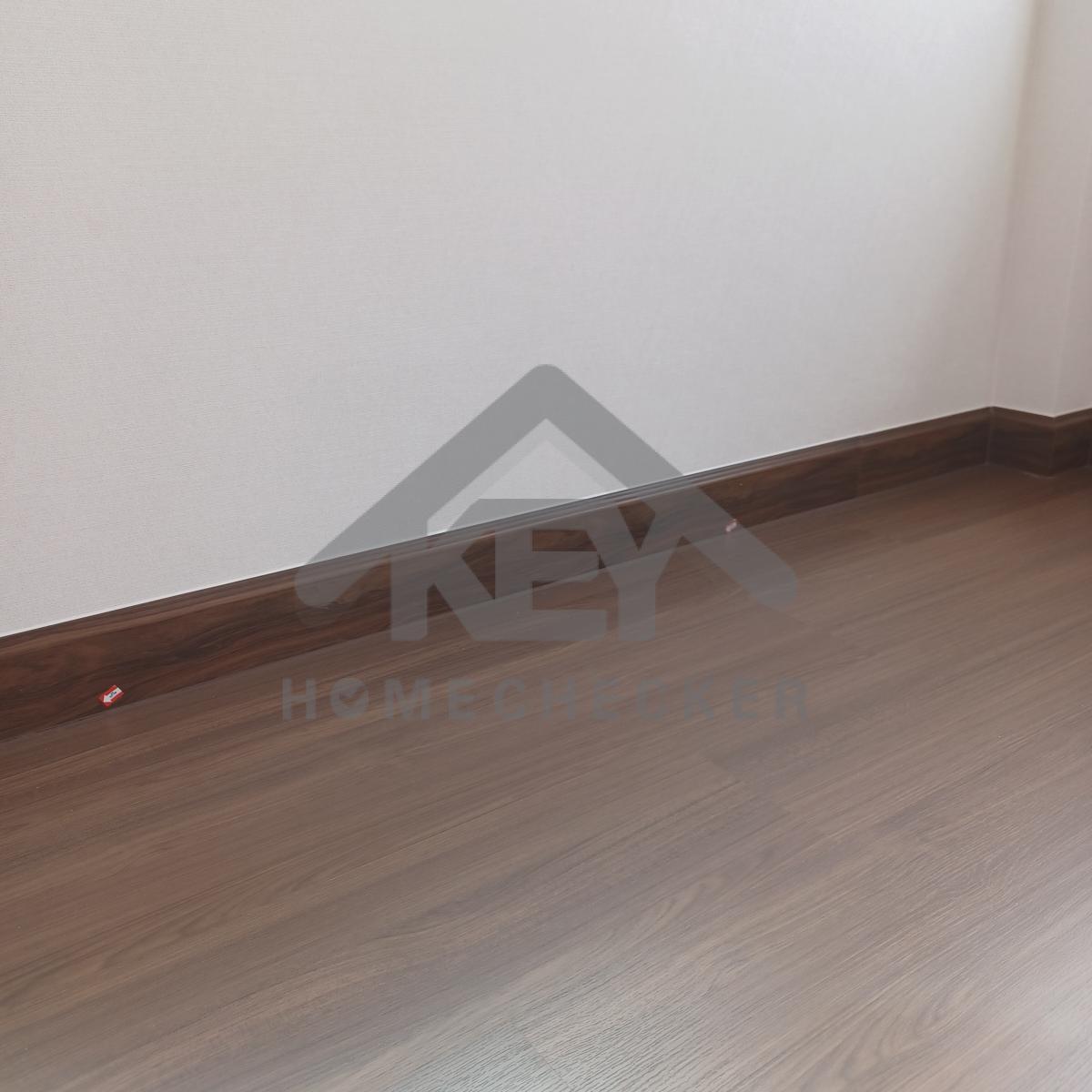

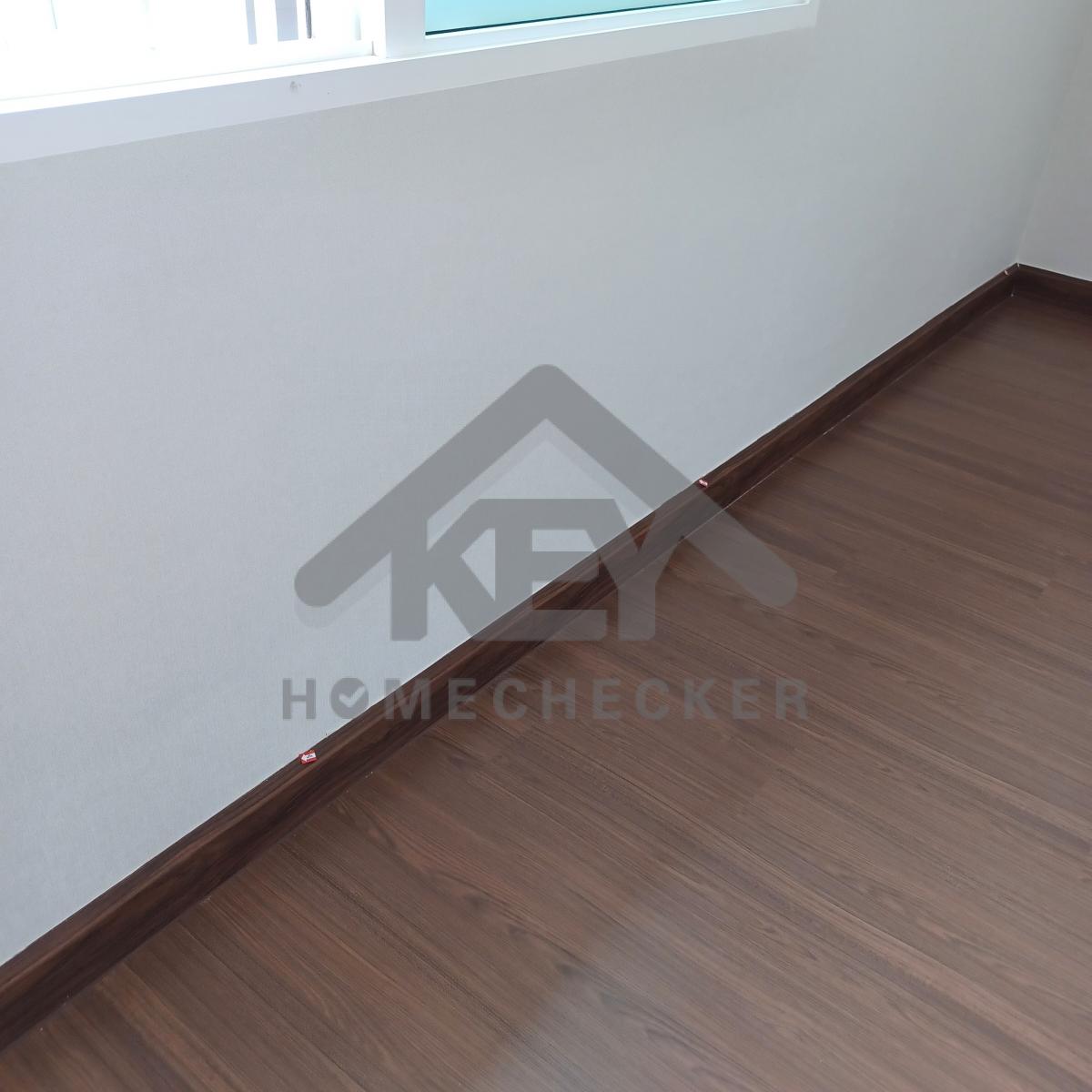

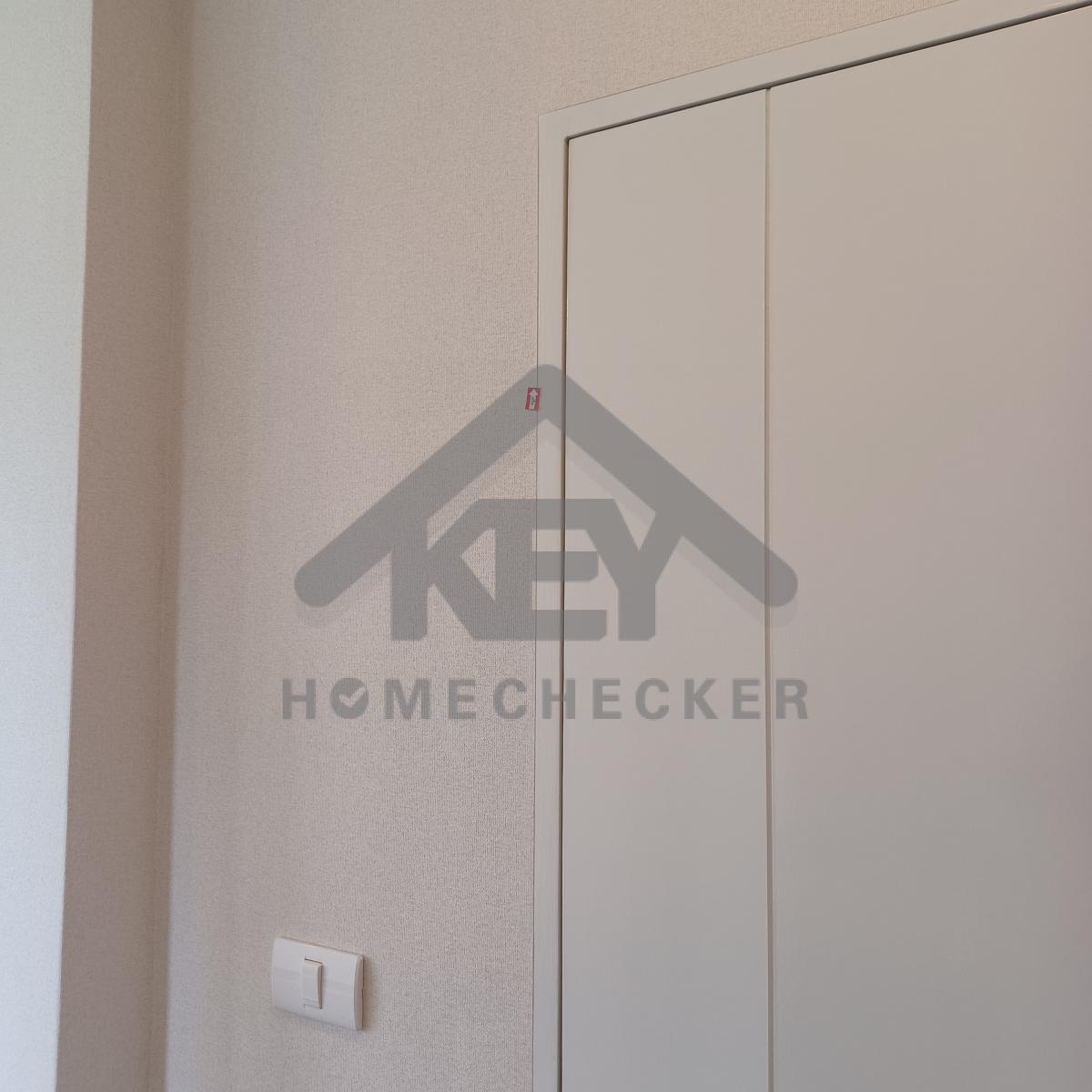

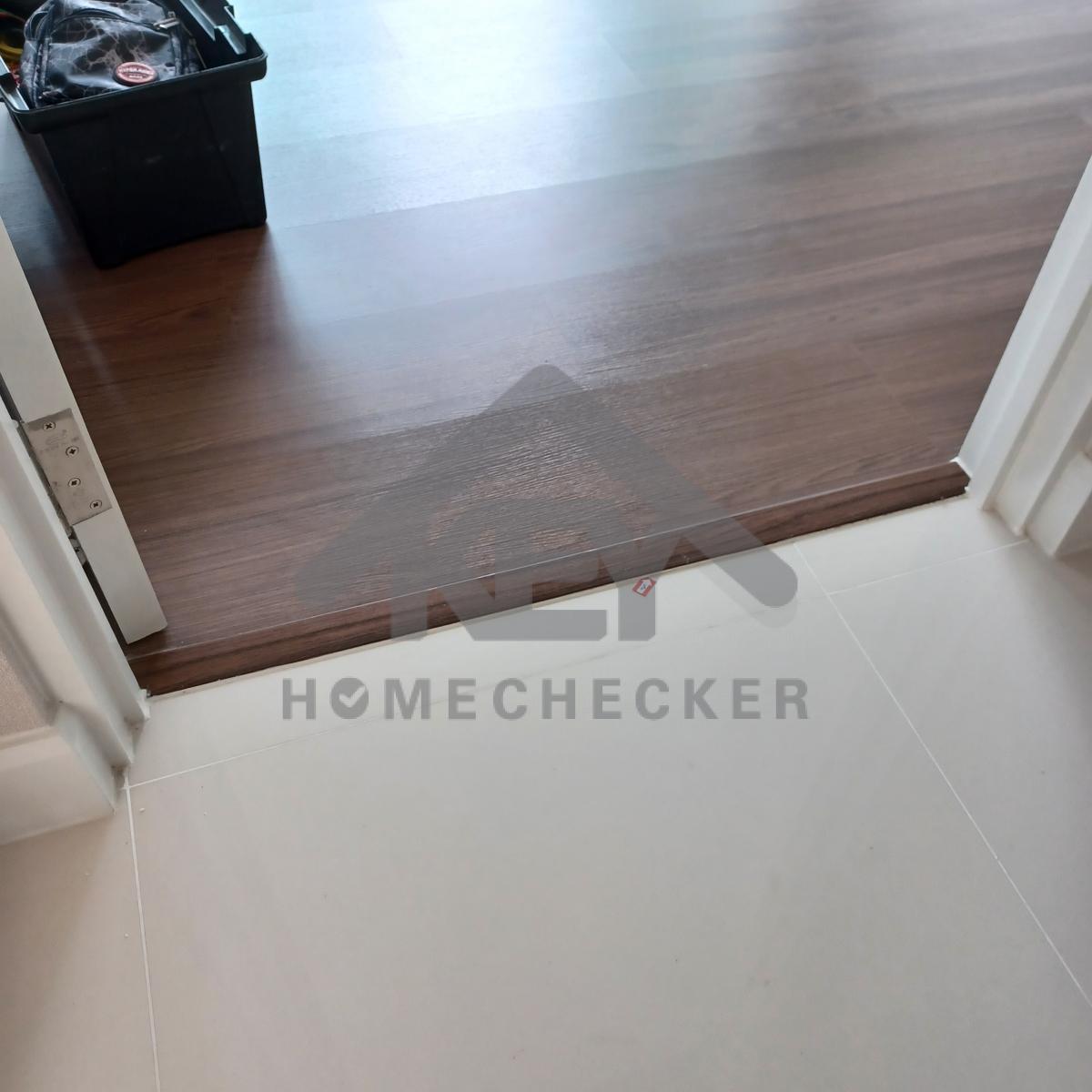

9. งานห้องนอนชั้น 1 (1)

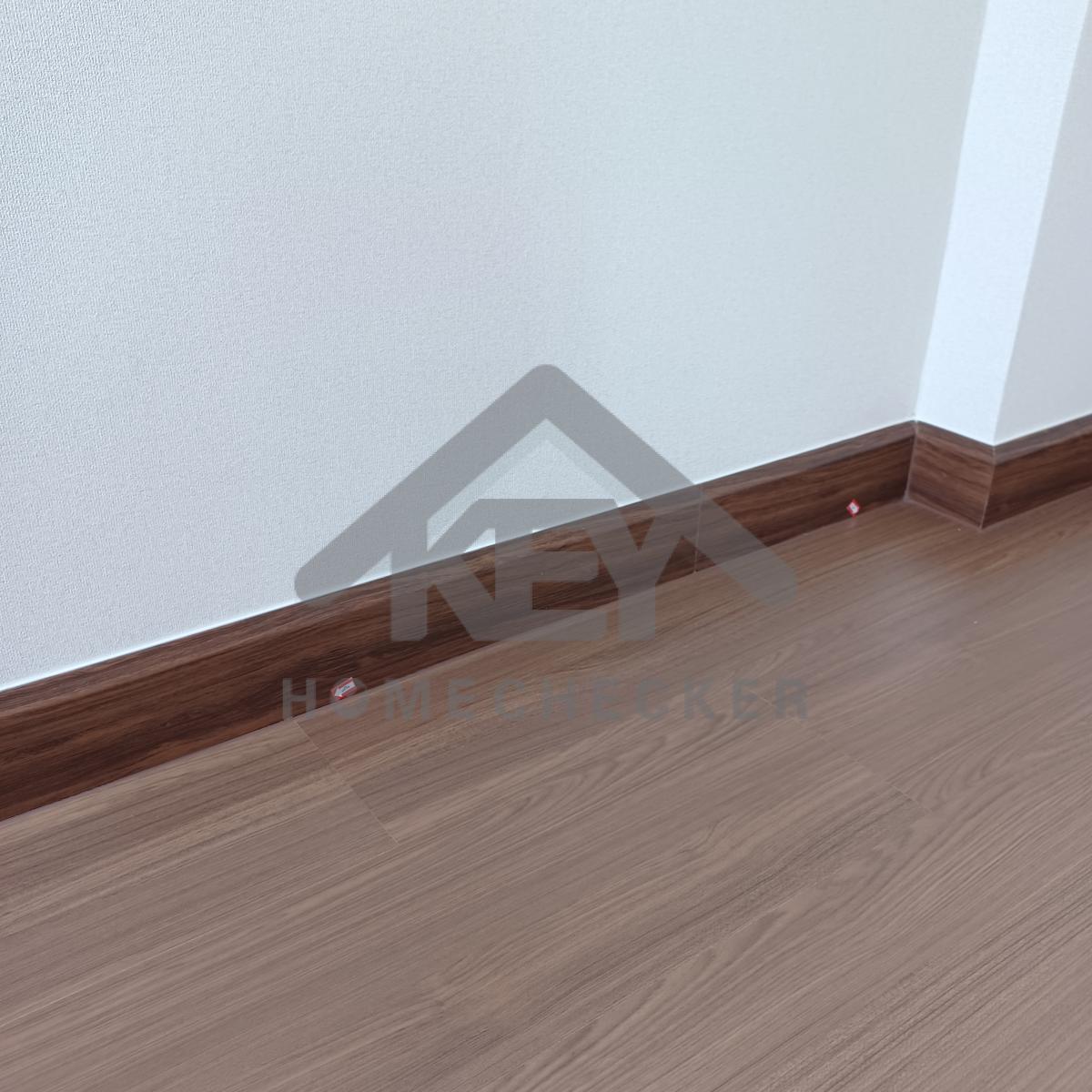

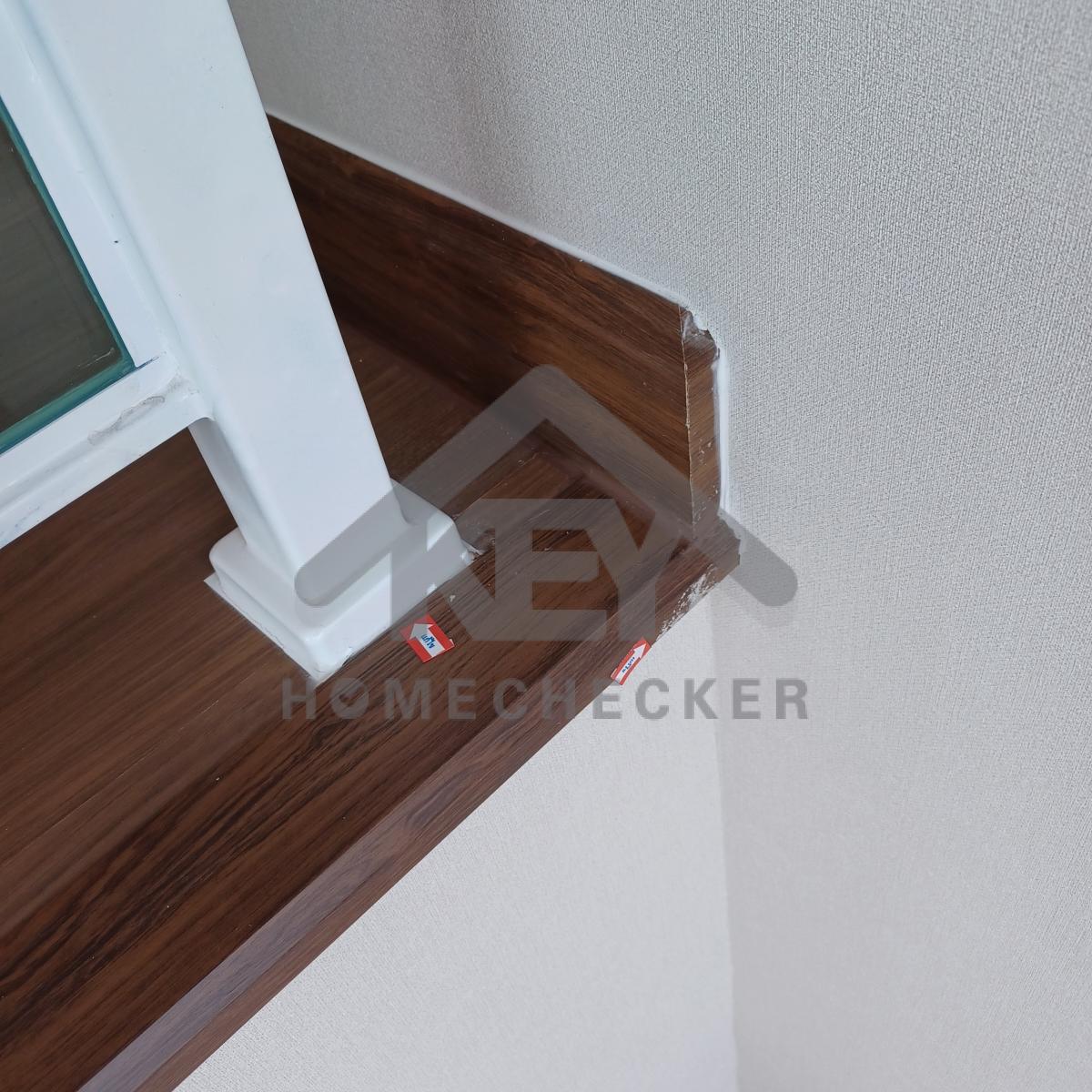

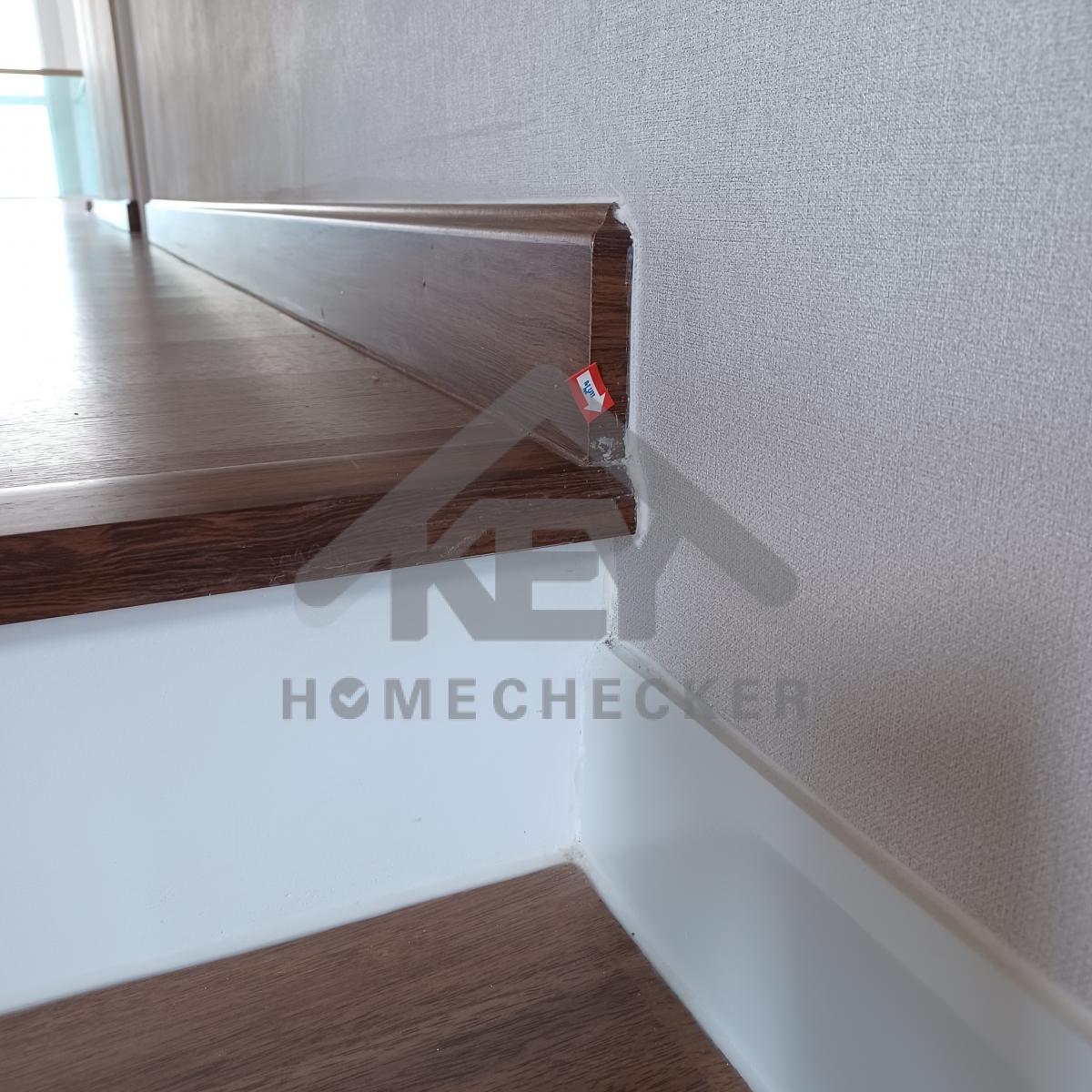

แก้ไข เก็บงานซิลิโคนขอบตัวจบพื้นให้เรียบร้อย

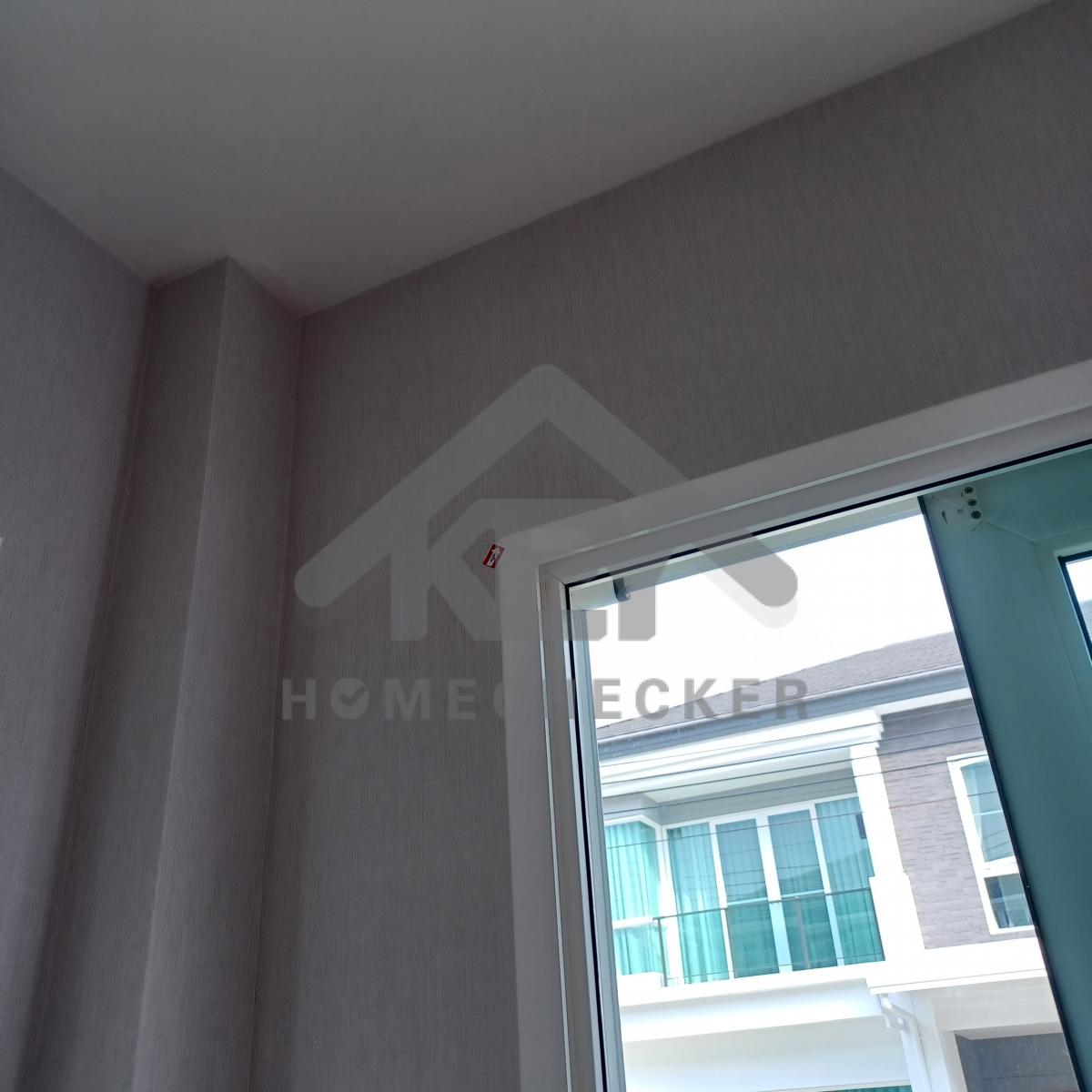

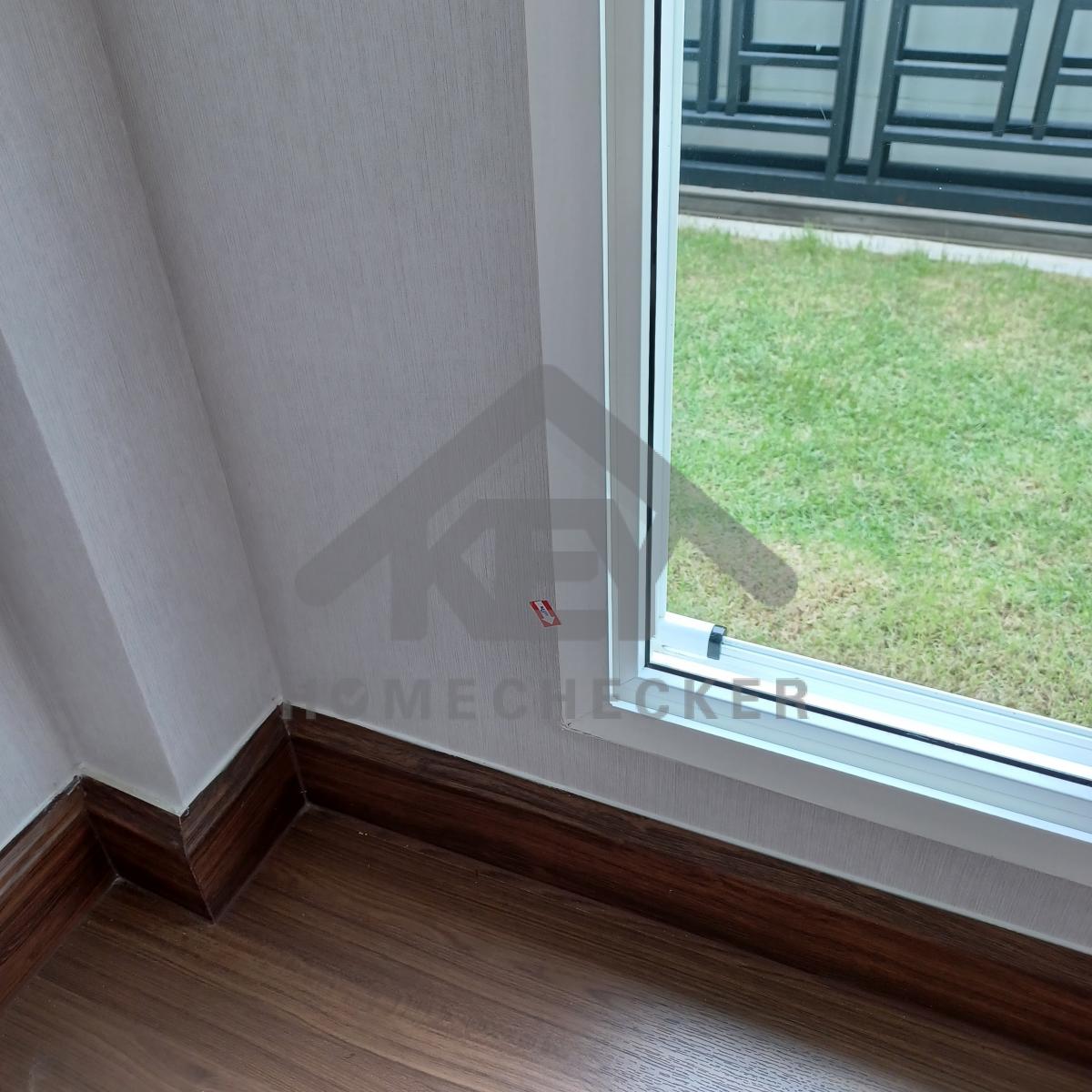

แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก

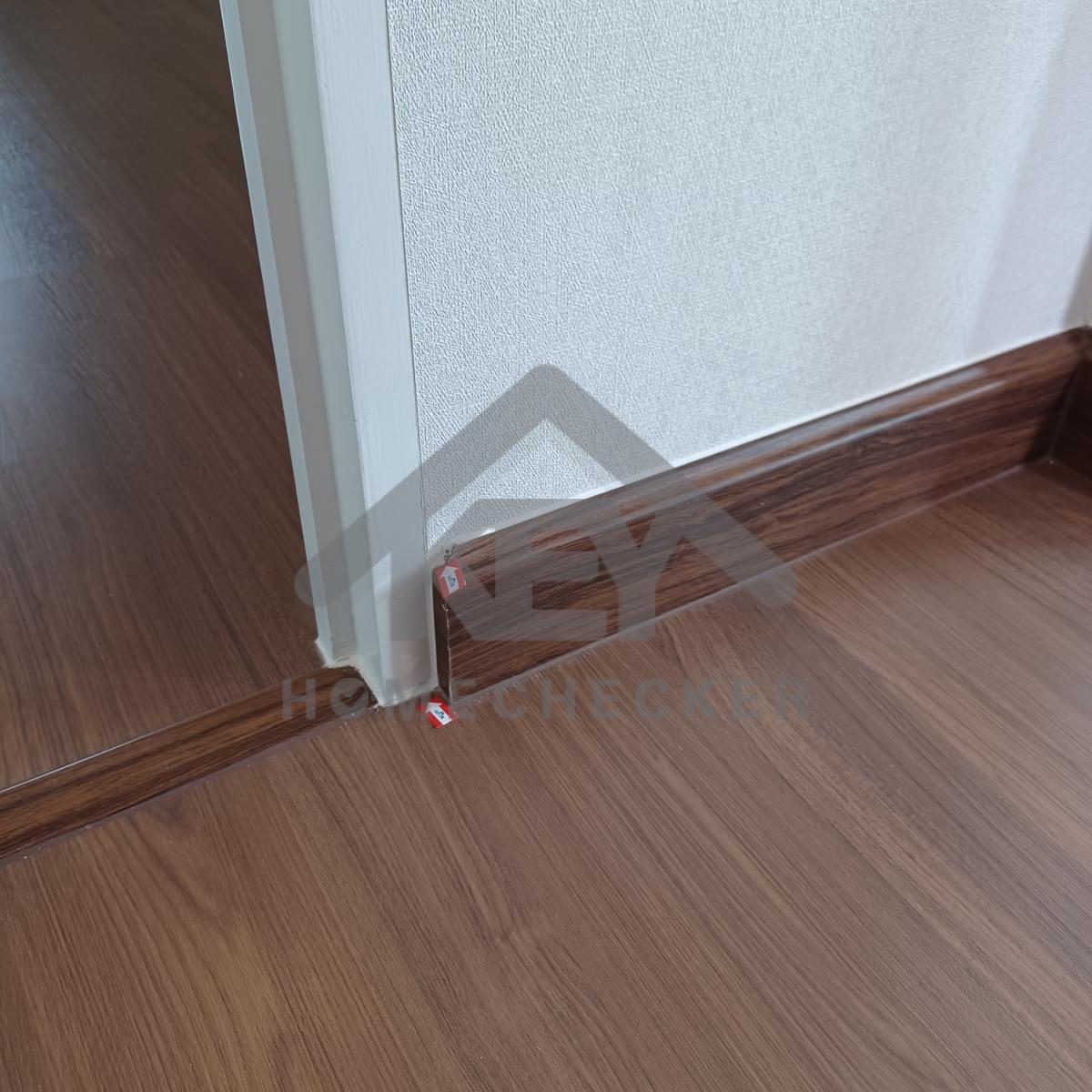

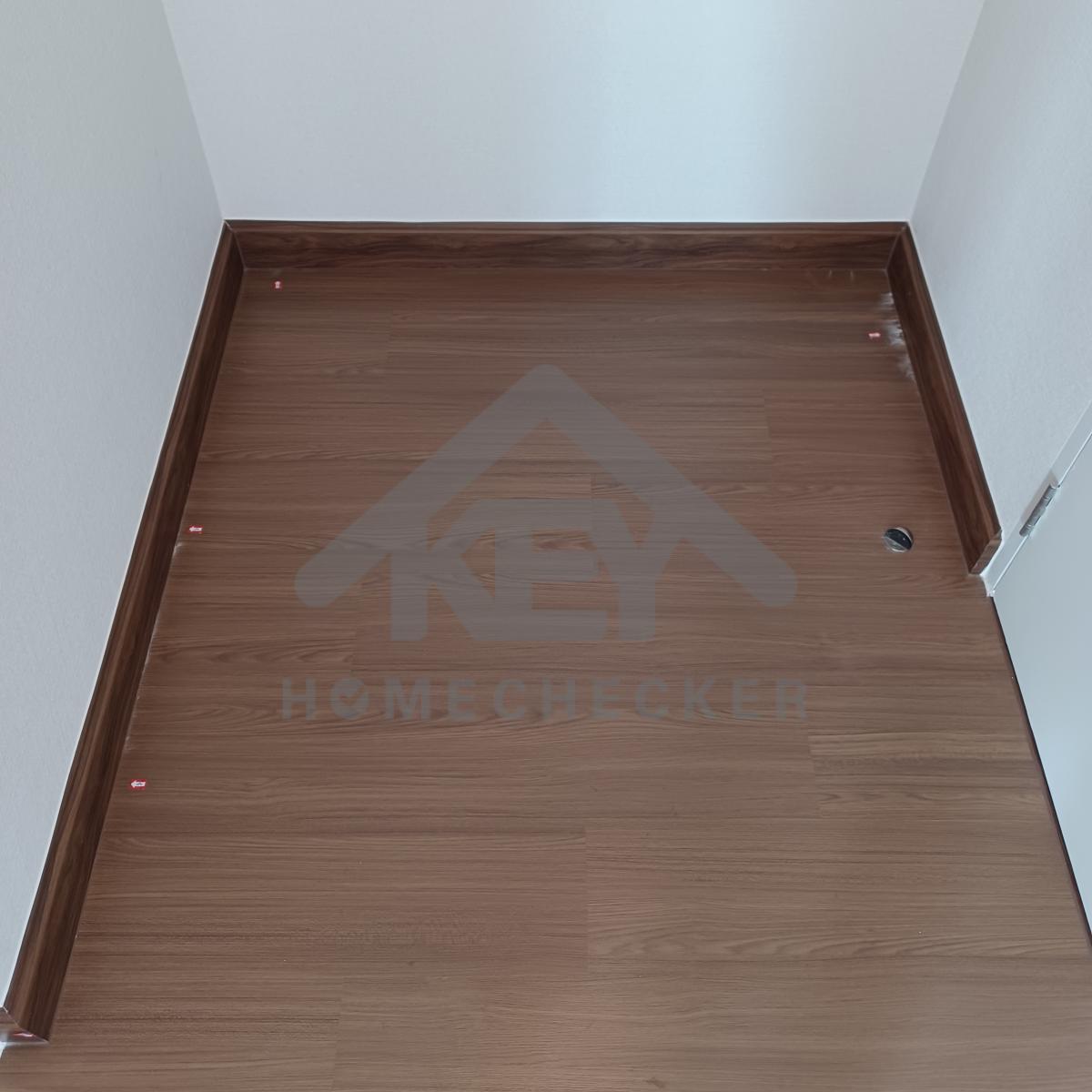

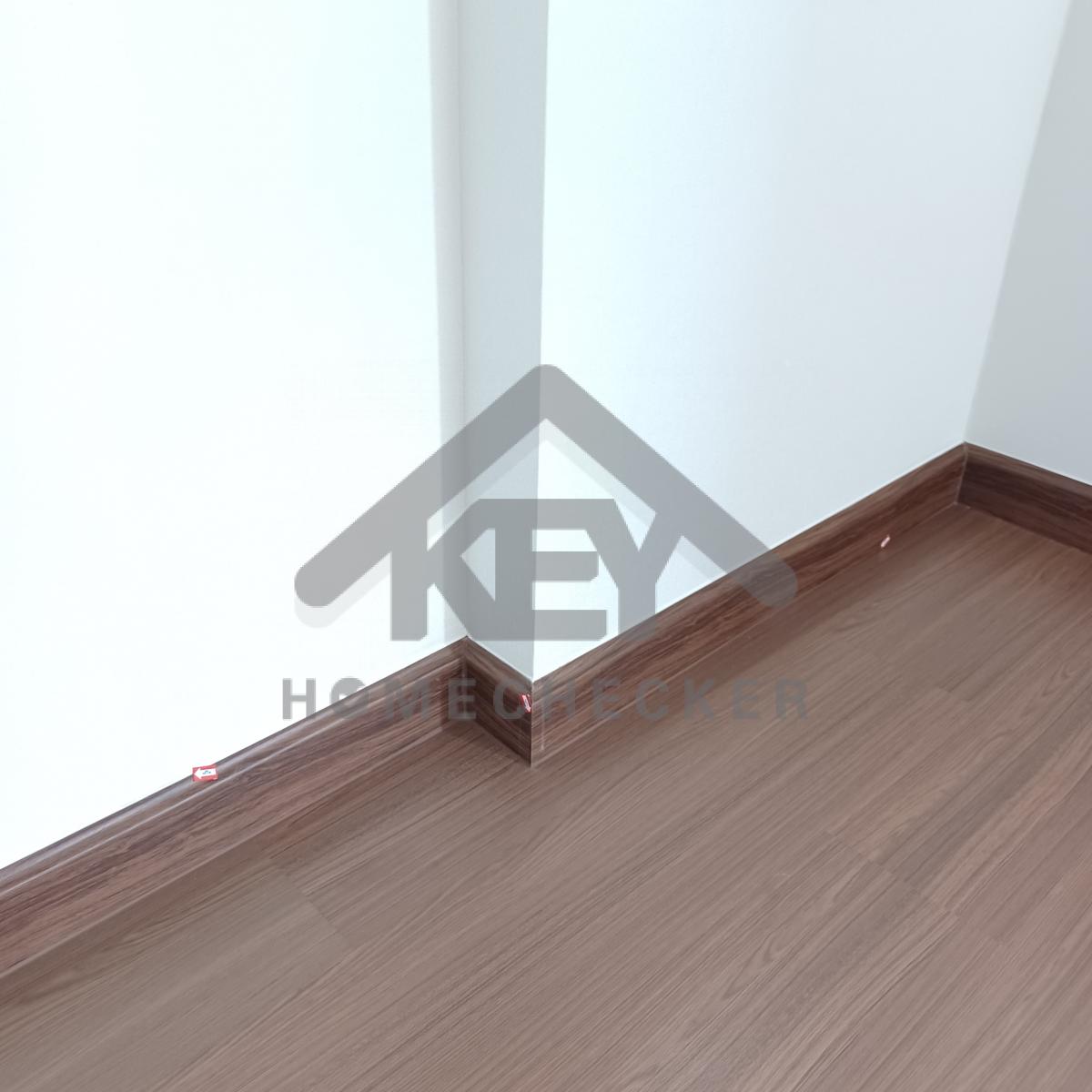

แก้ไข รอยต่อไม้พื้นห่าง พื้นยวบ และงานซิลิโคนขอบบัวพื้นให้เรียบร้อย

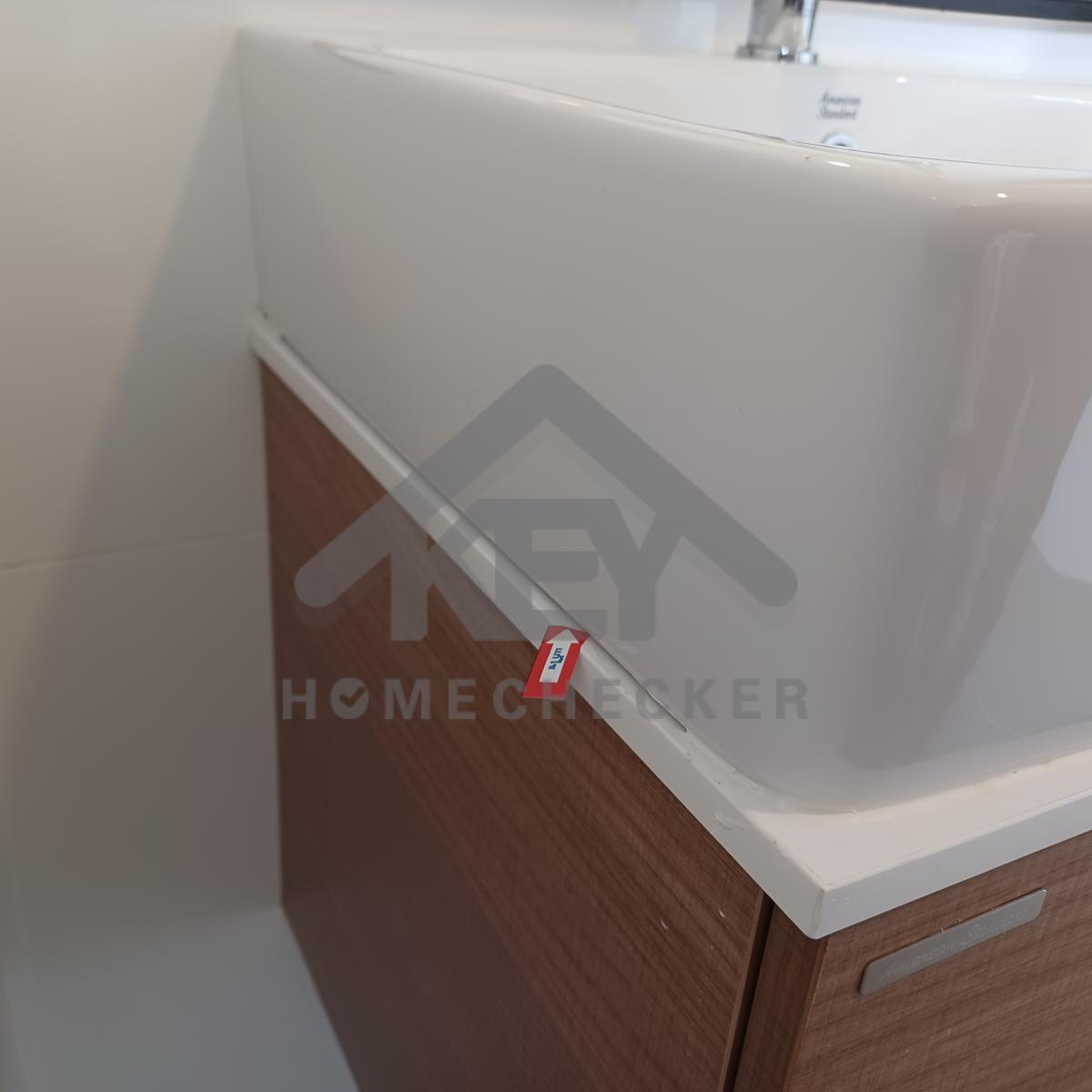

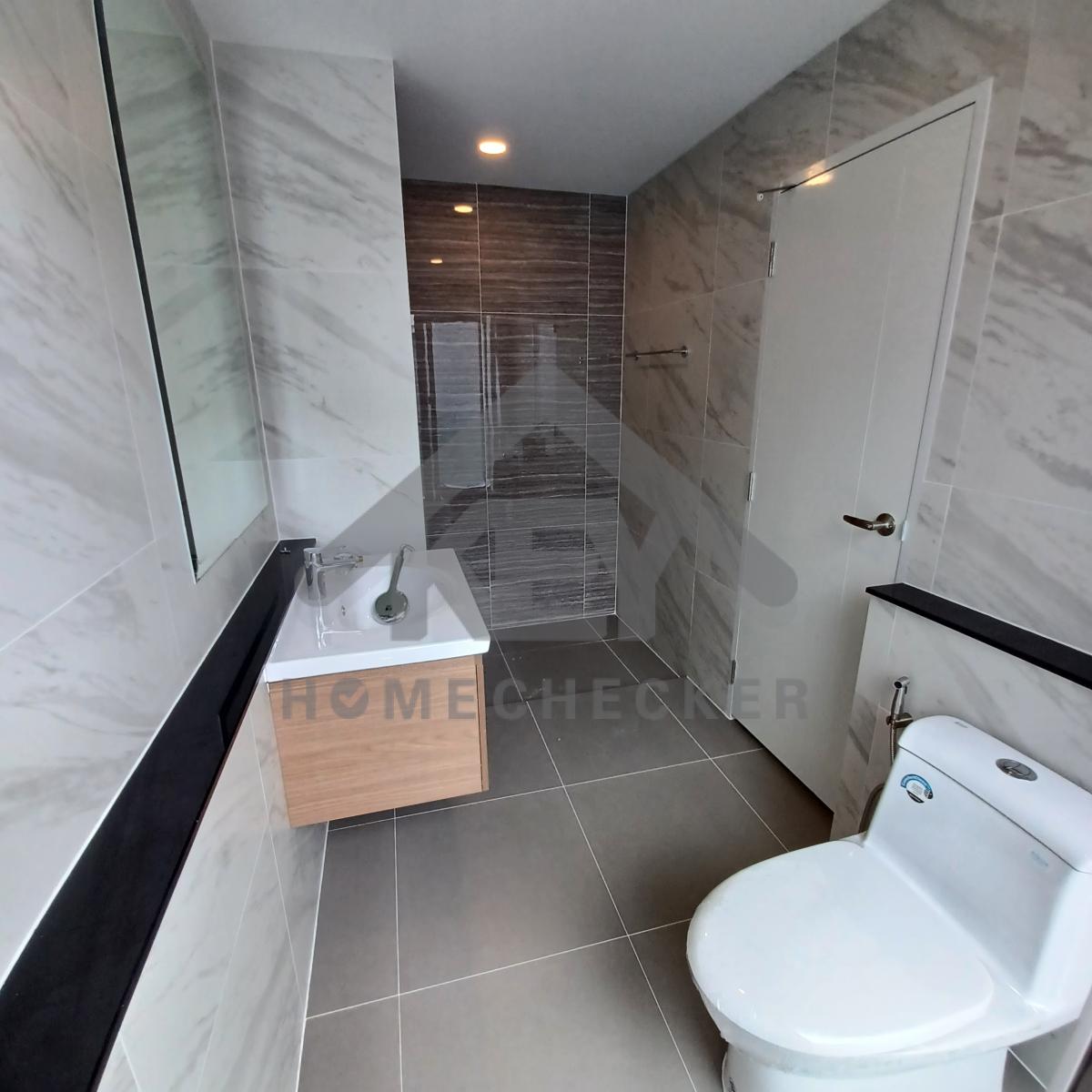

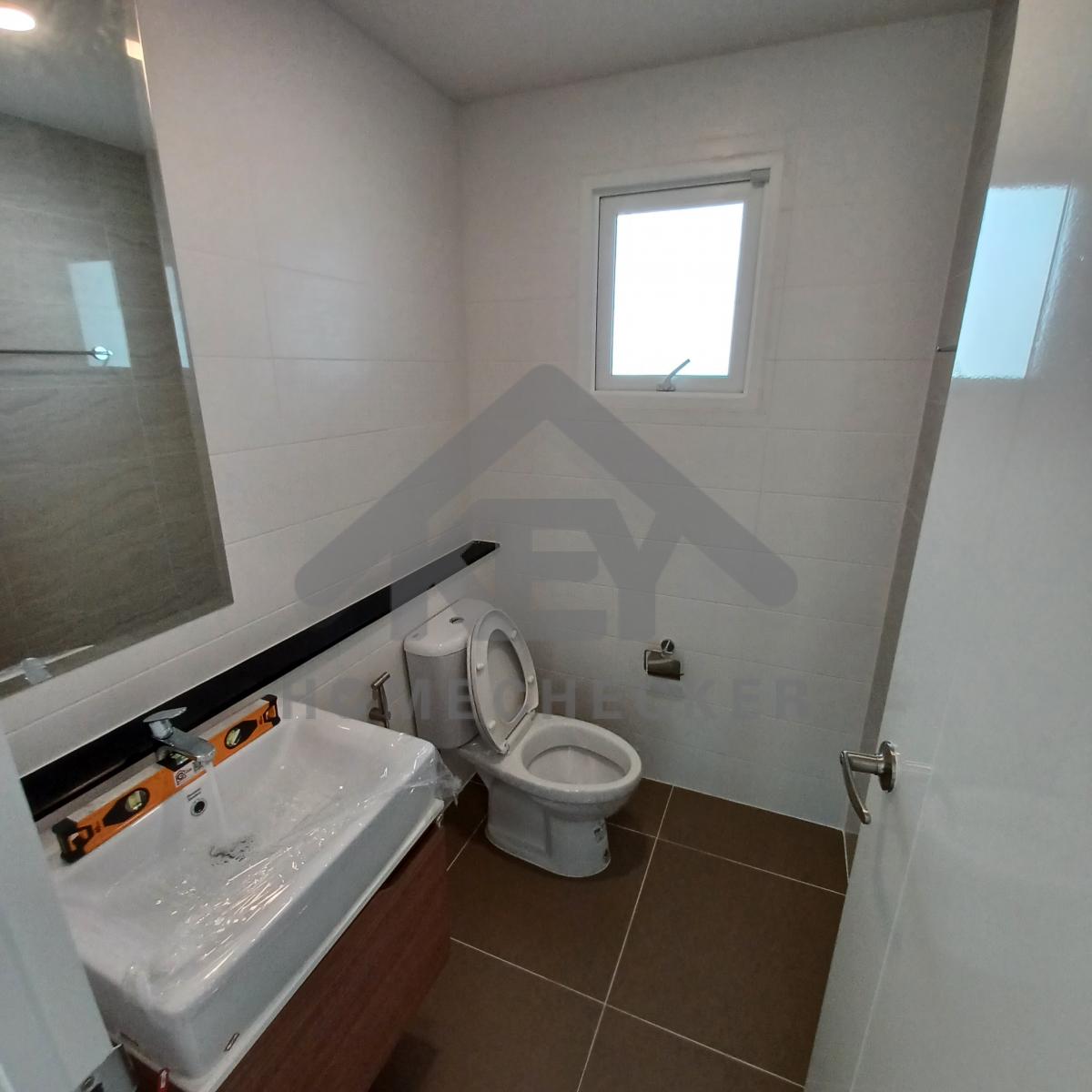

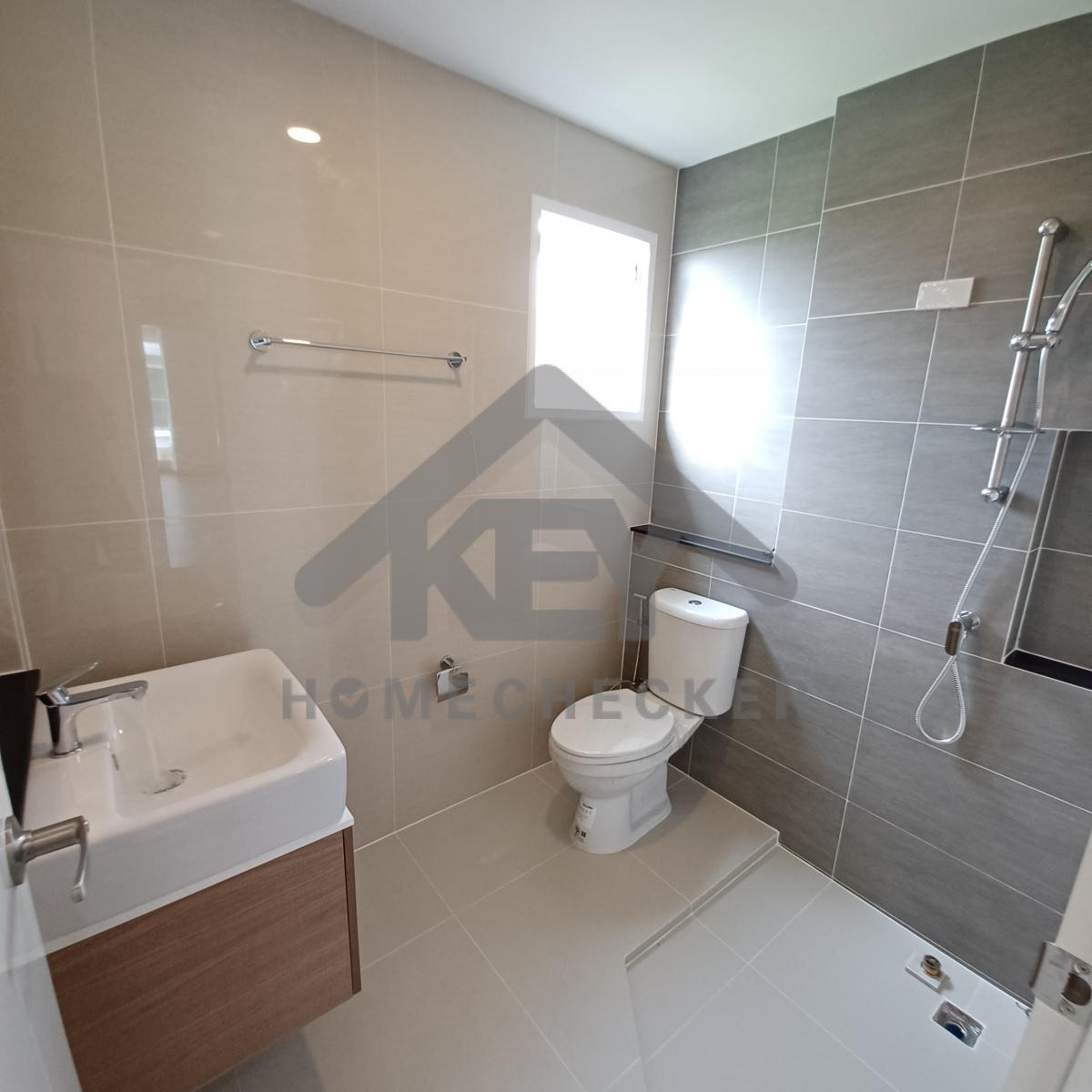

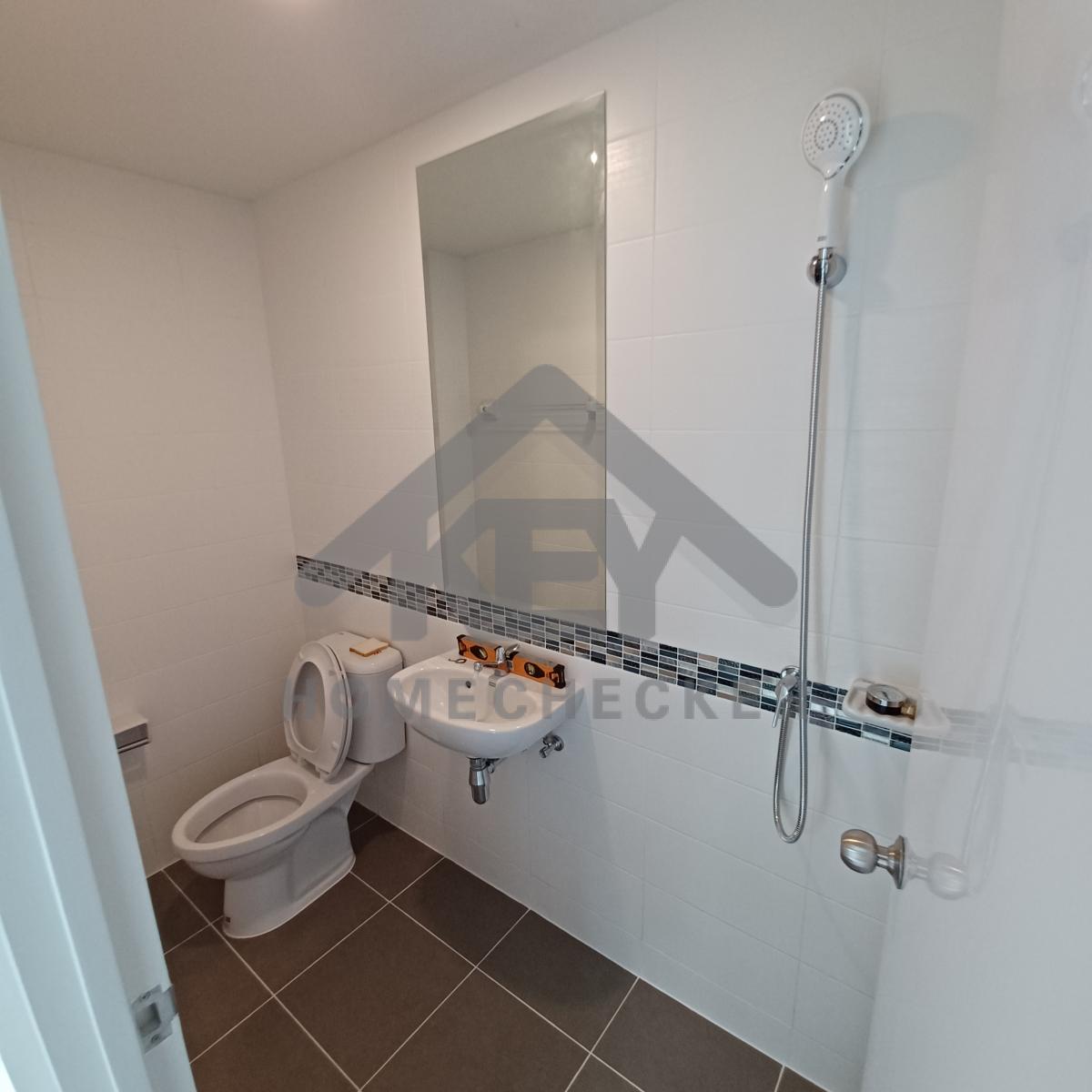

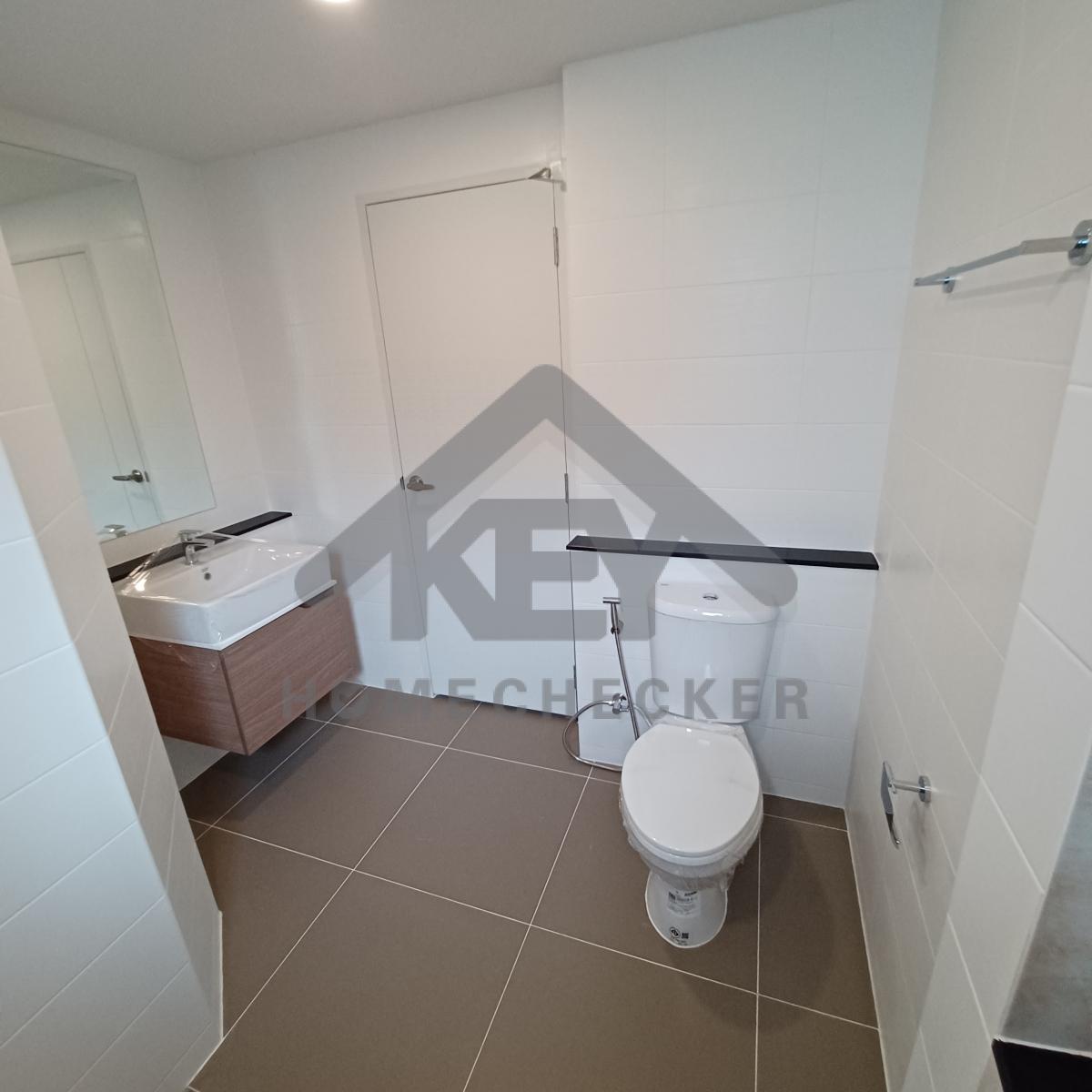

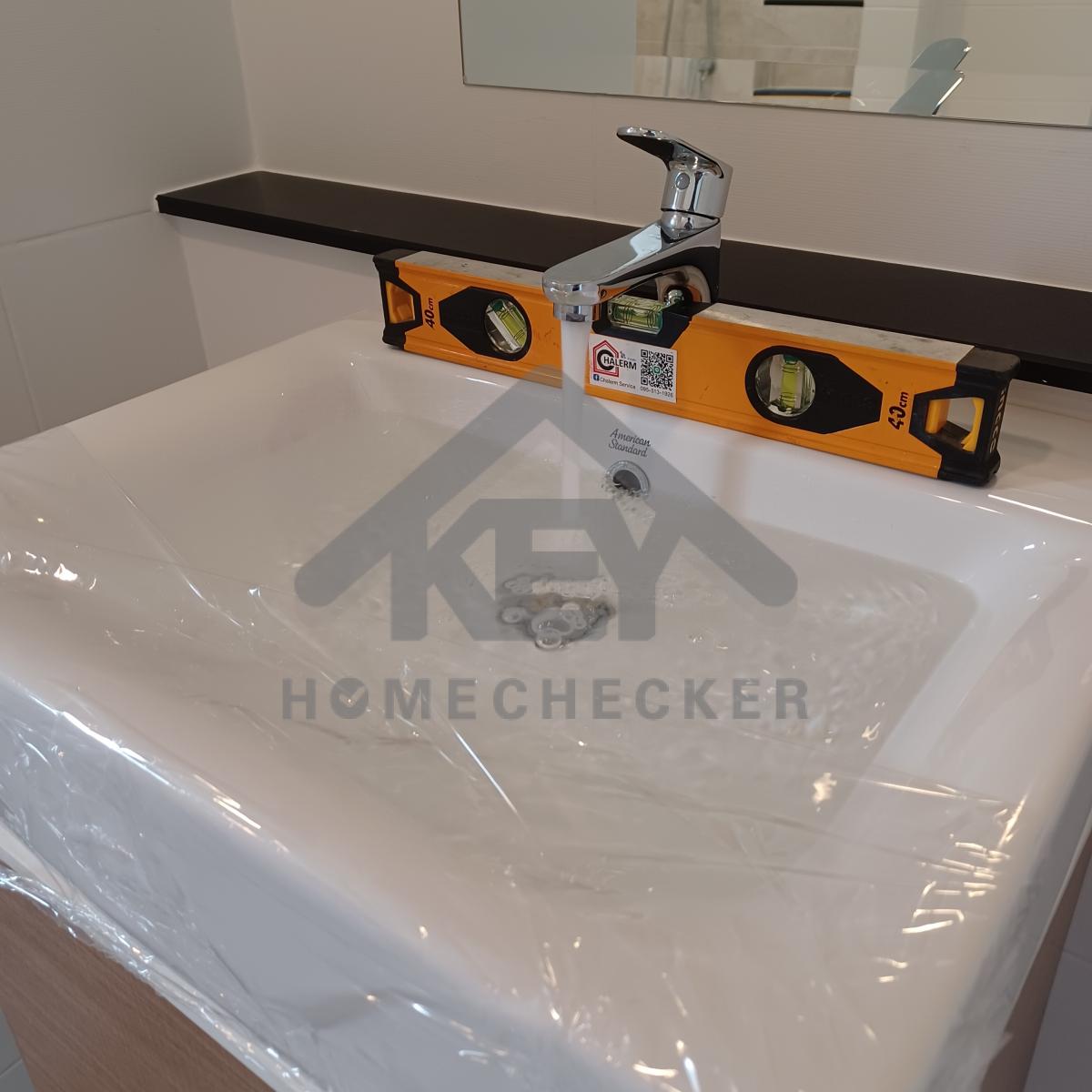

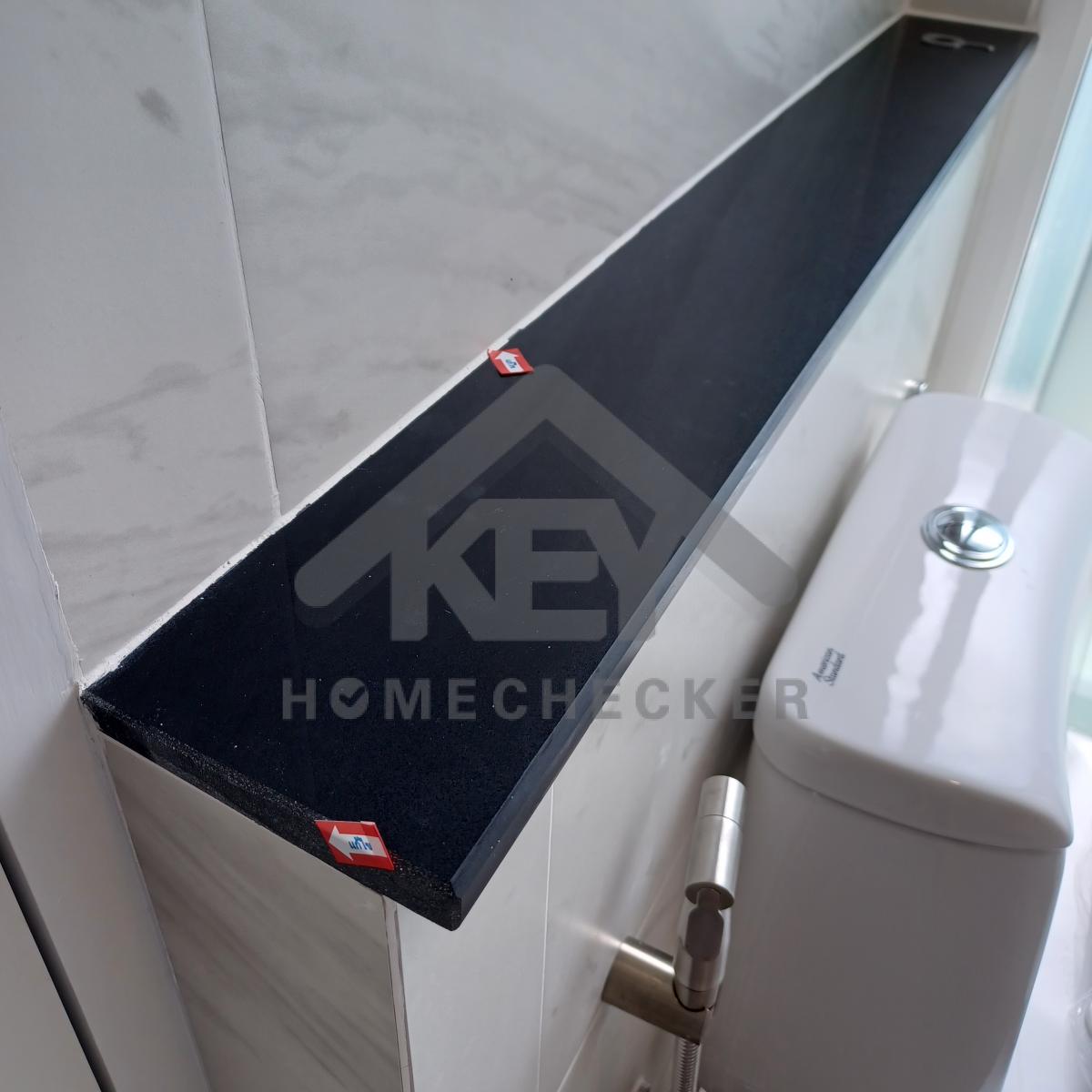

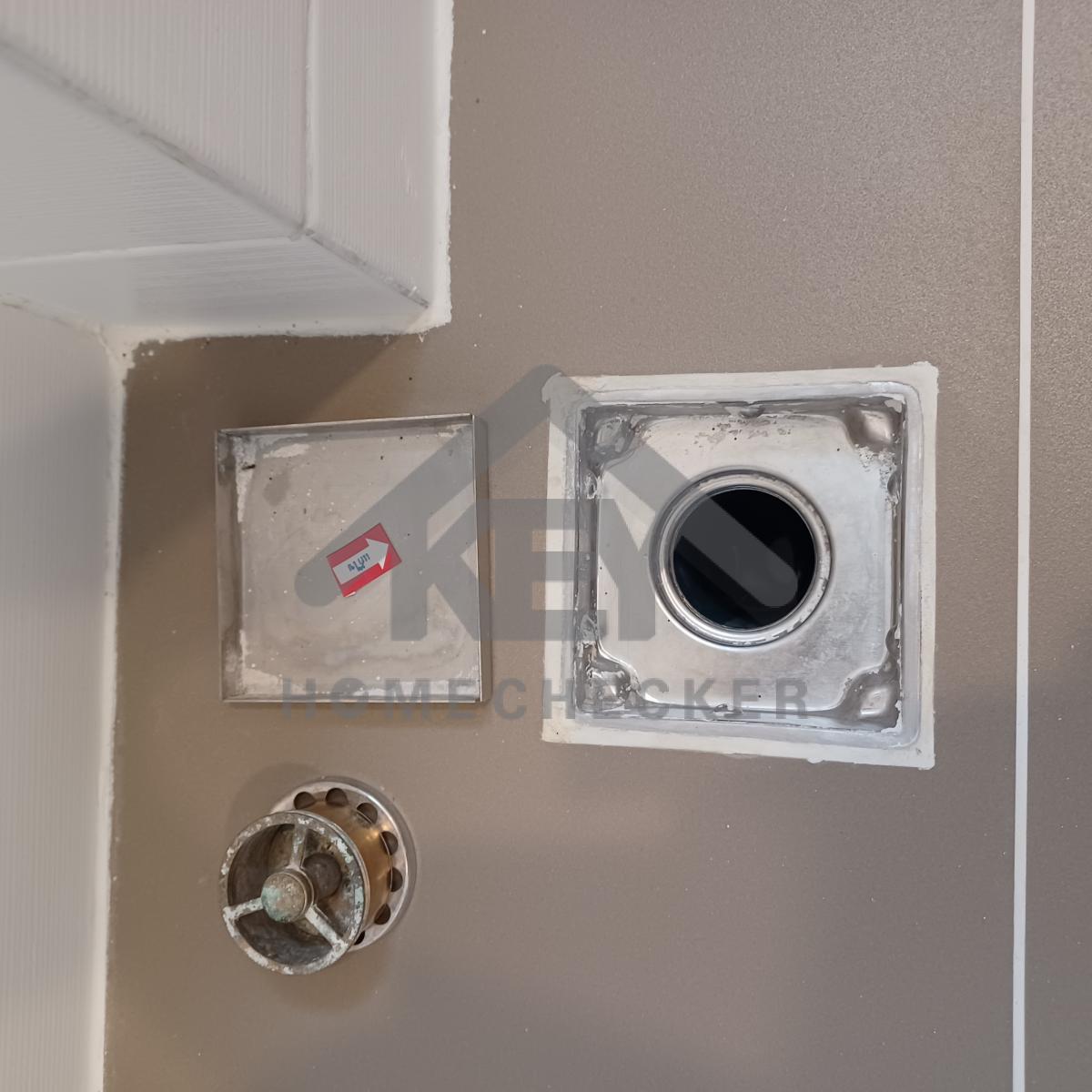

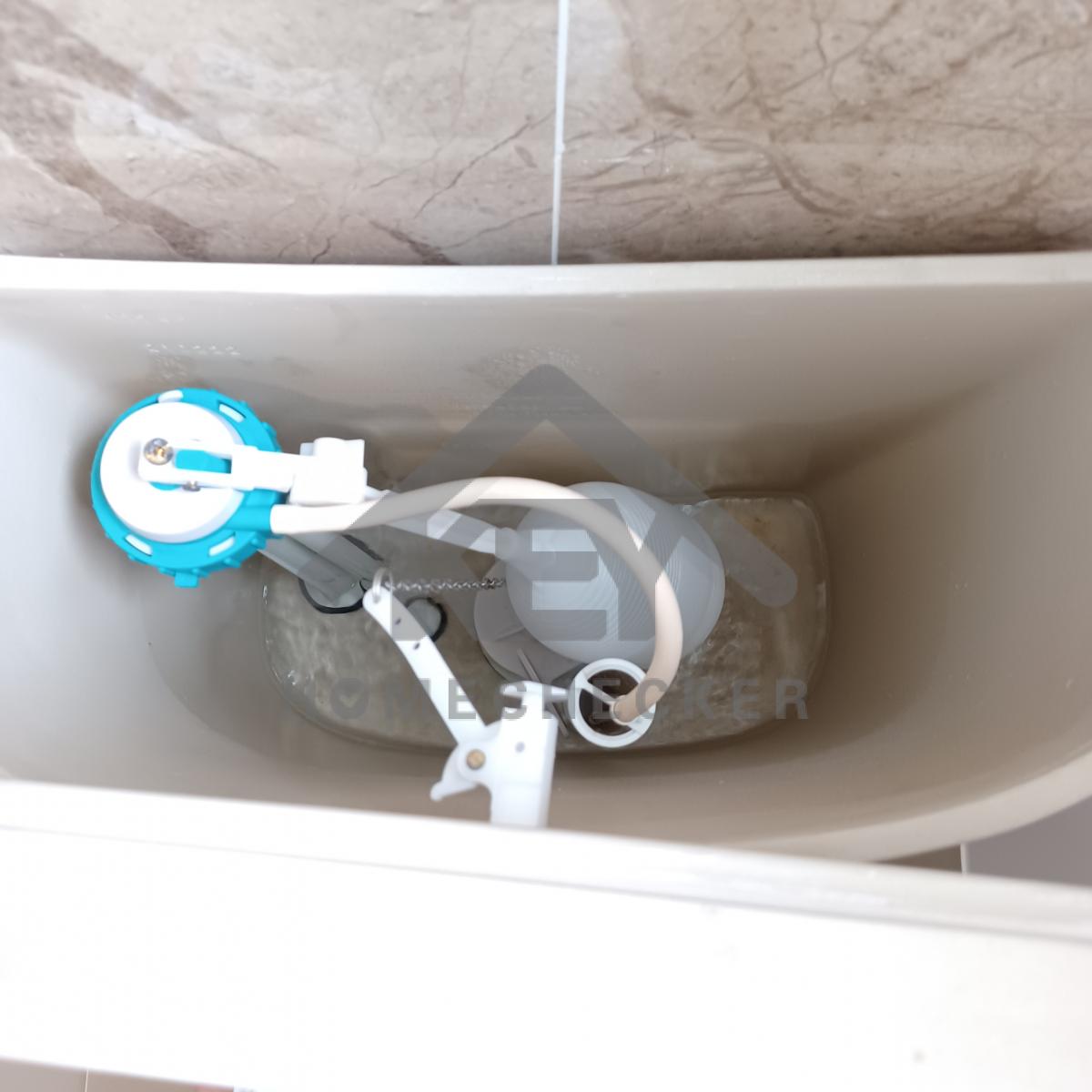

10. งานห้องน้ำชั้น 1 (1)

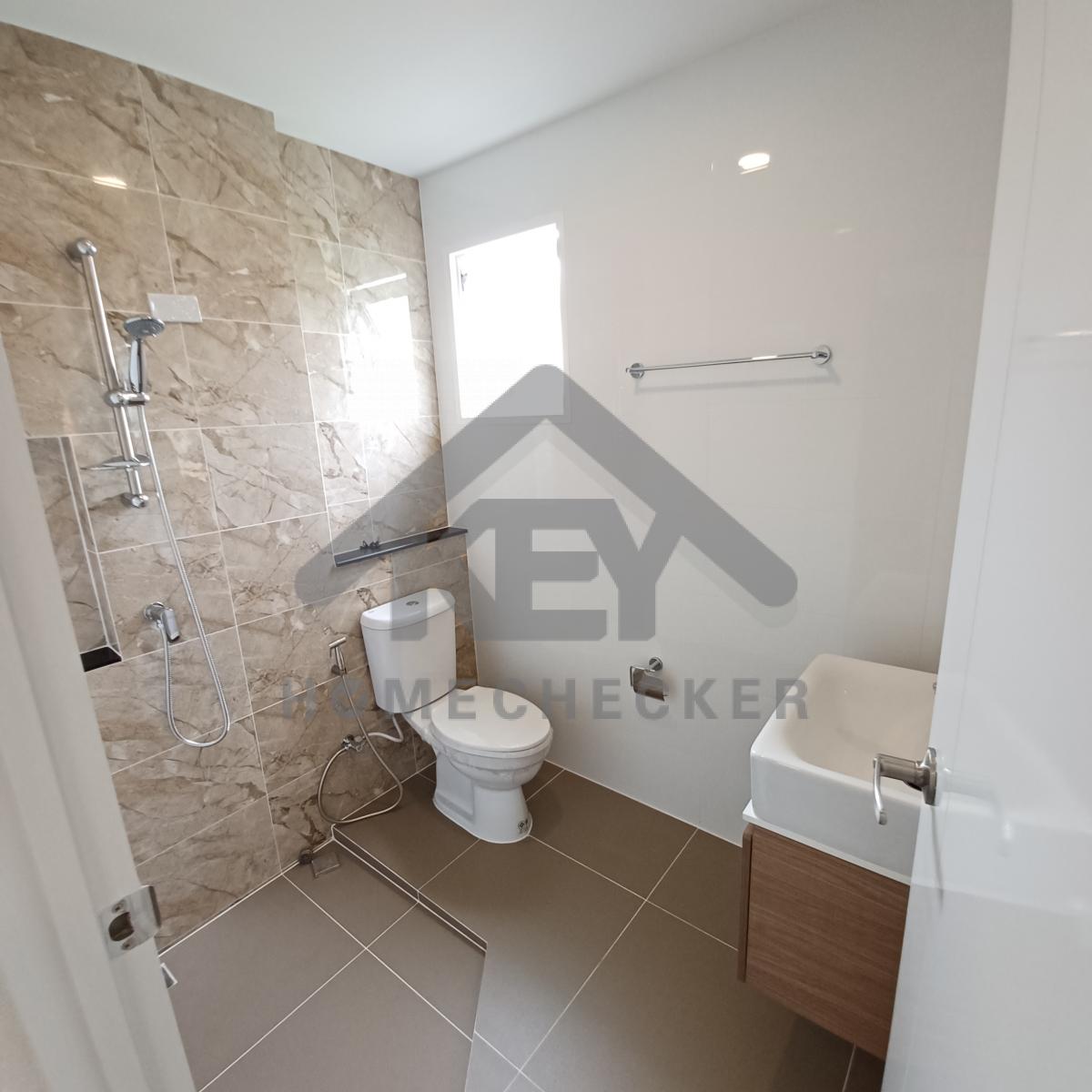

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

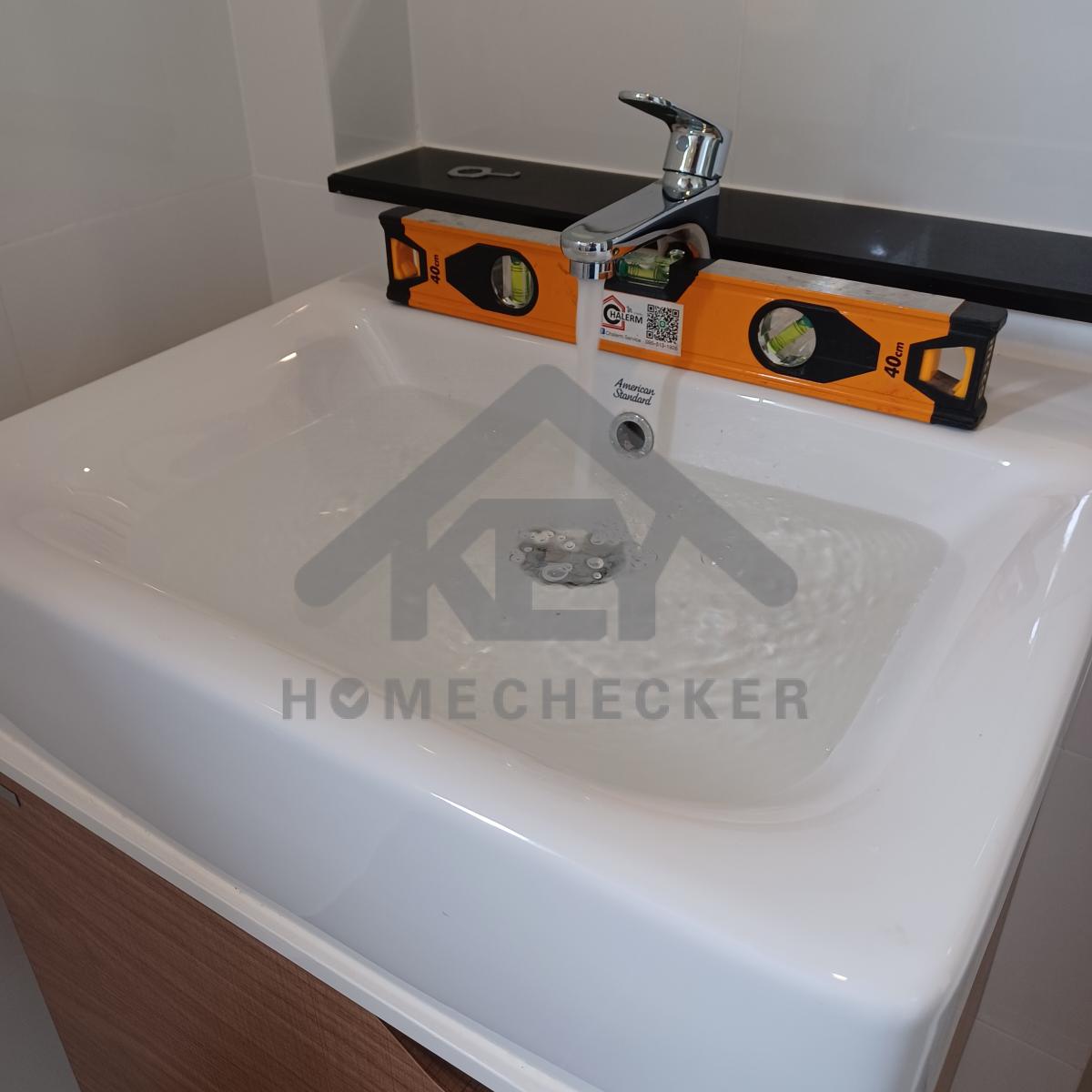

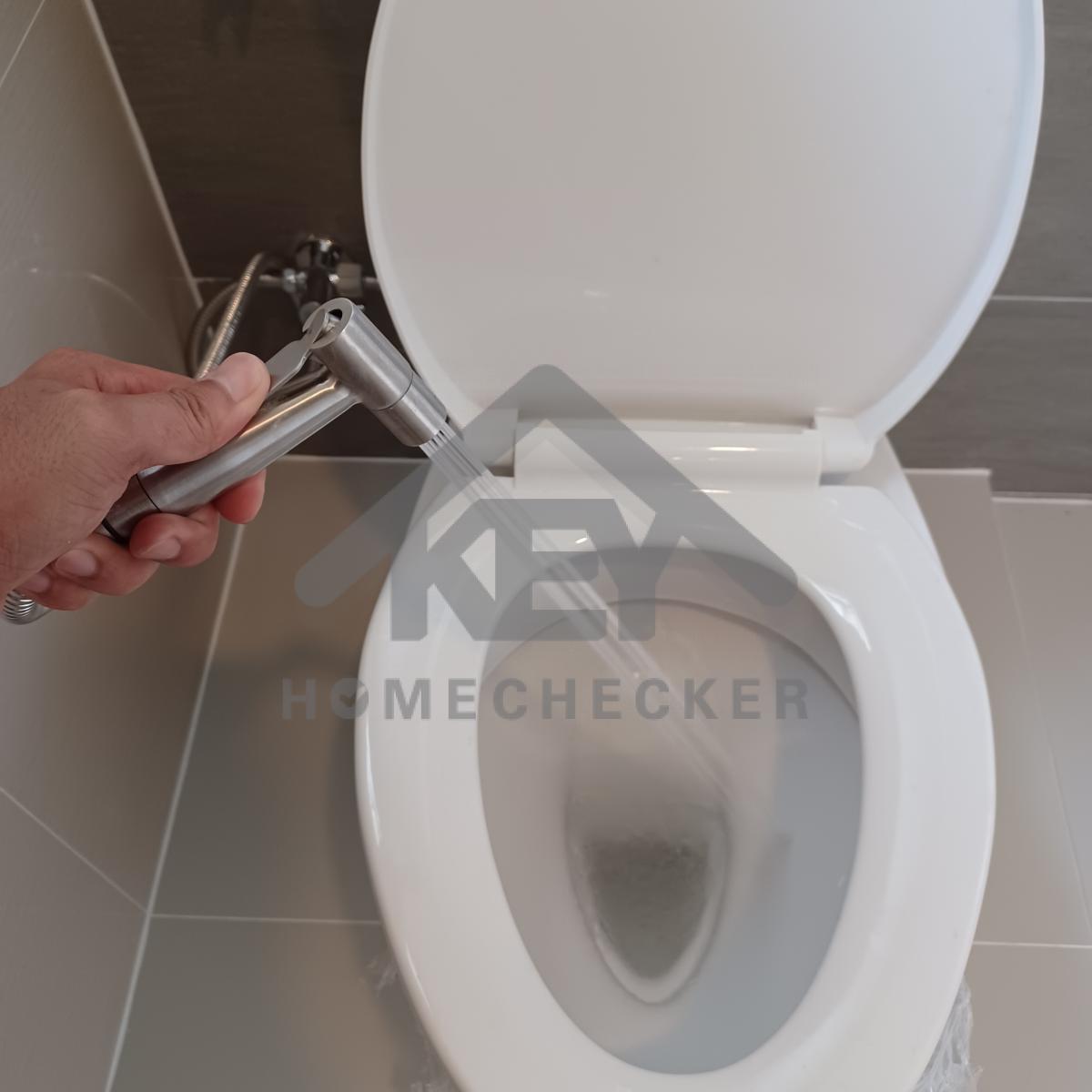

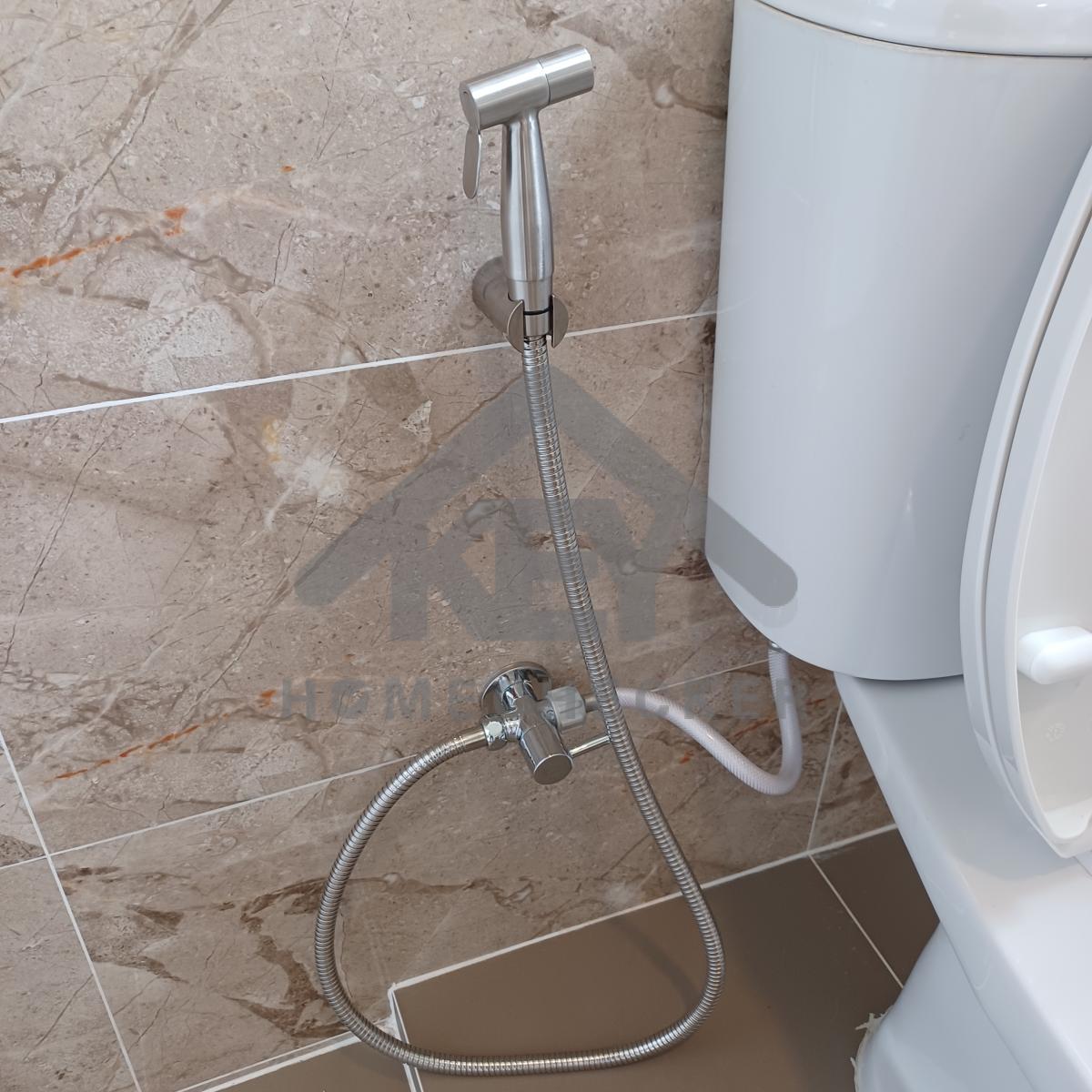

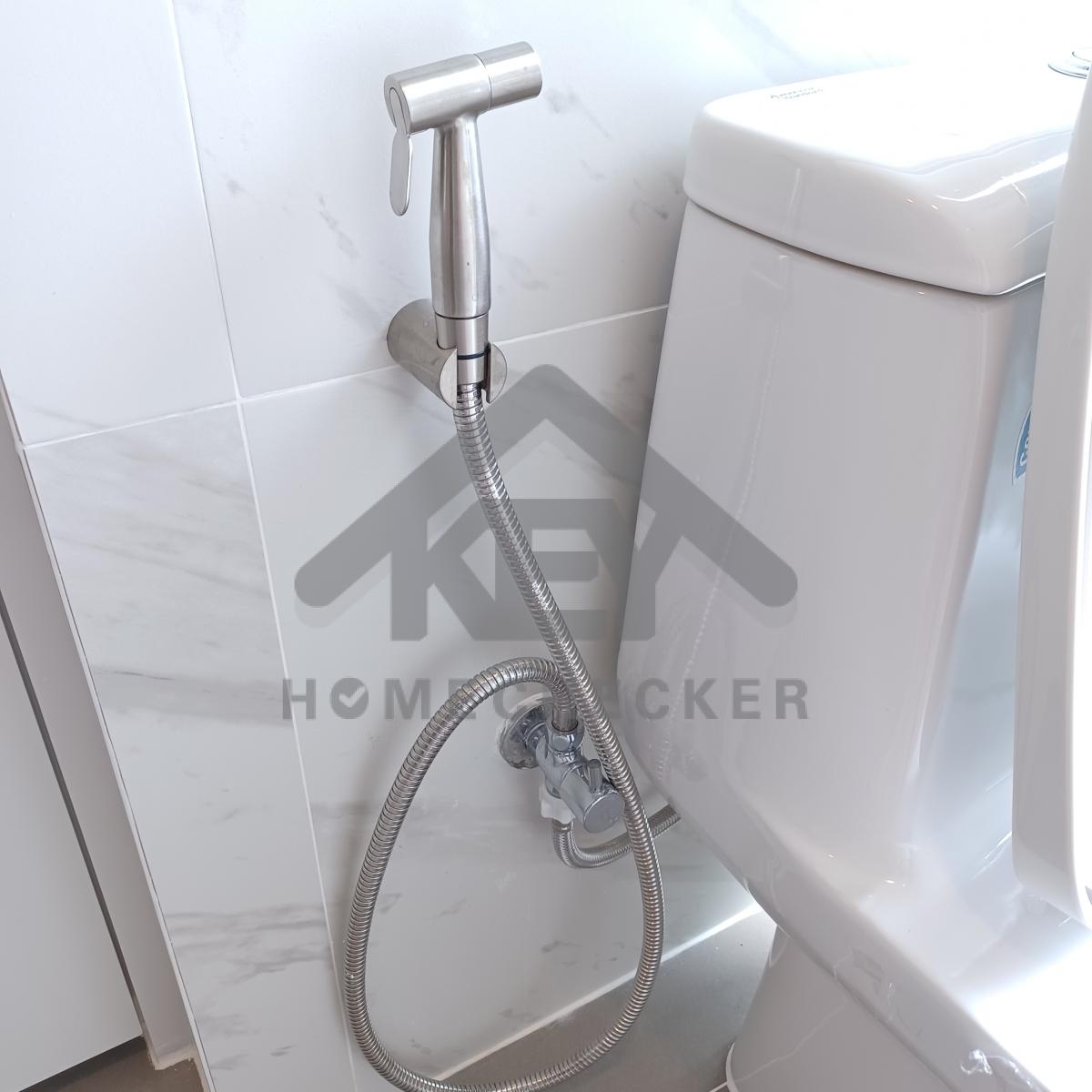

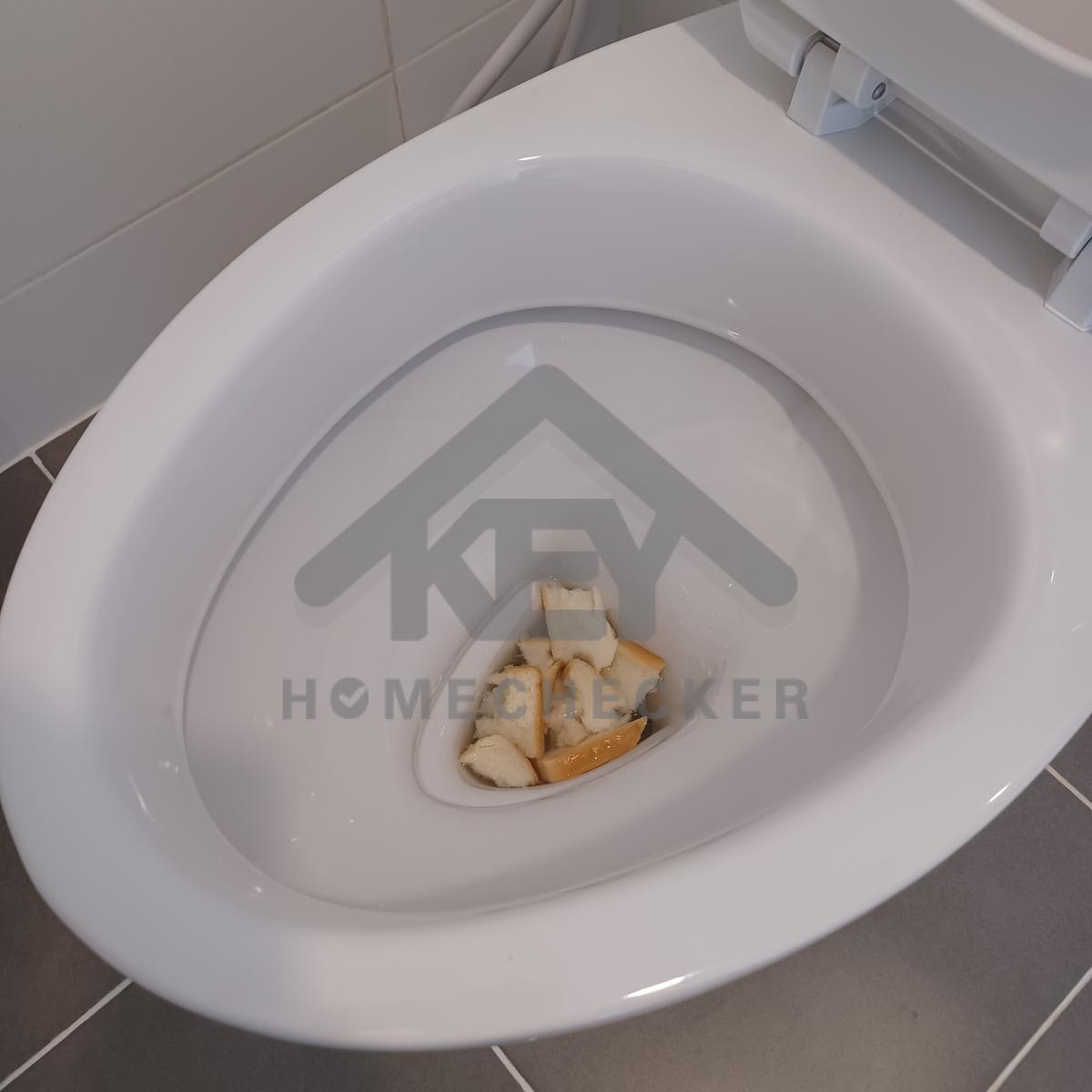

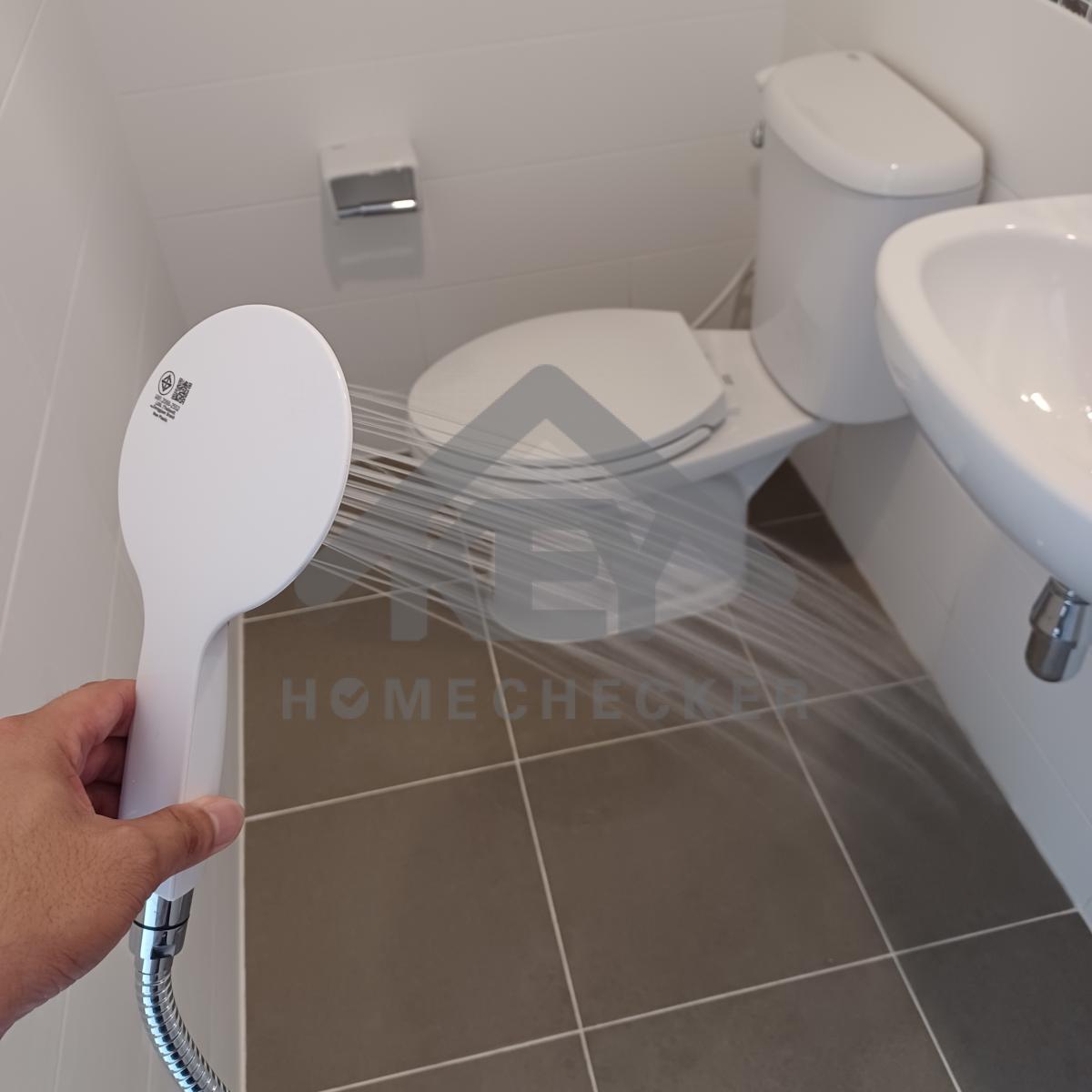

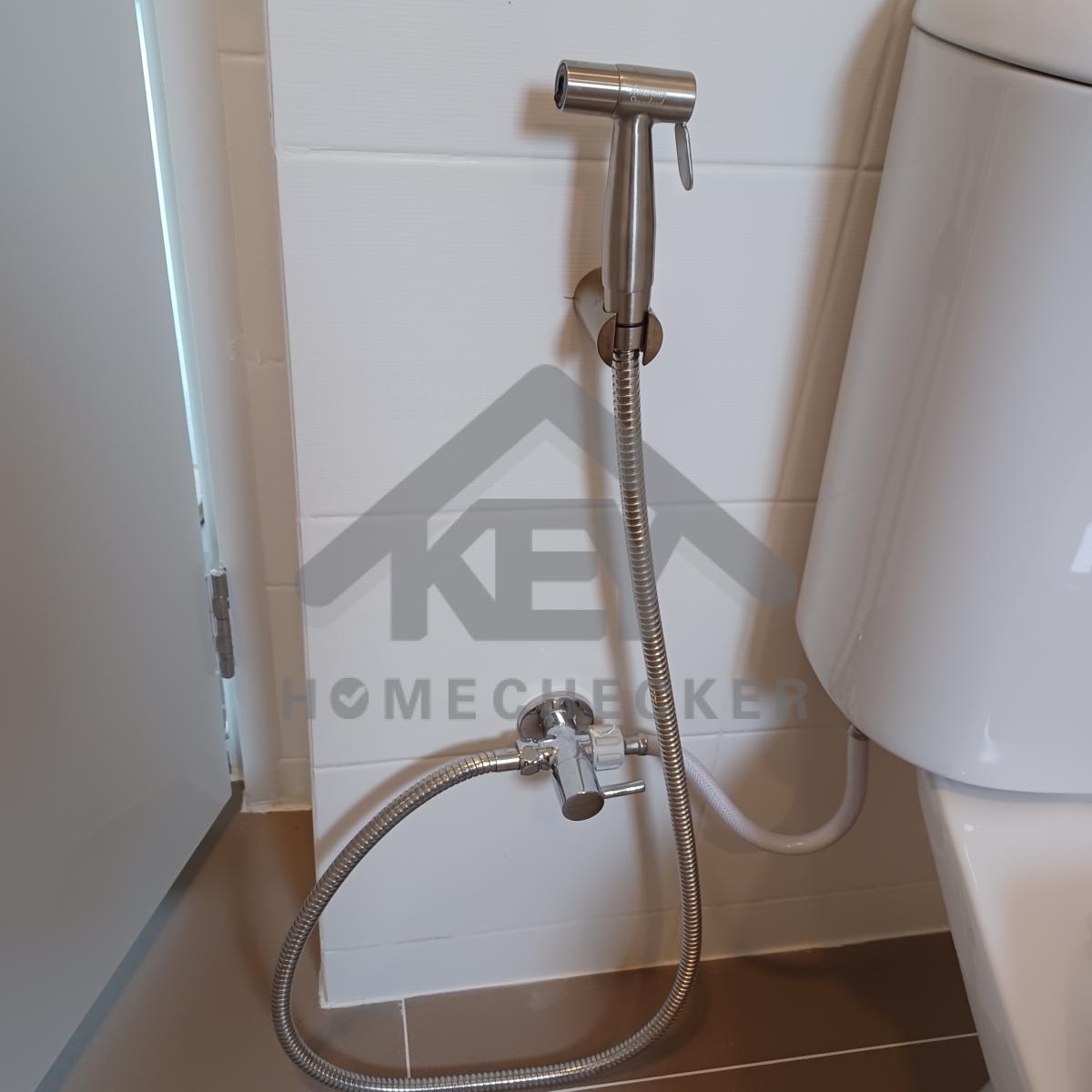

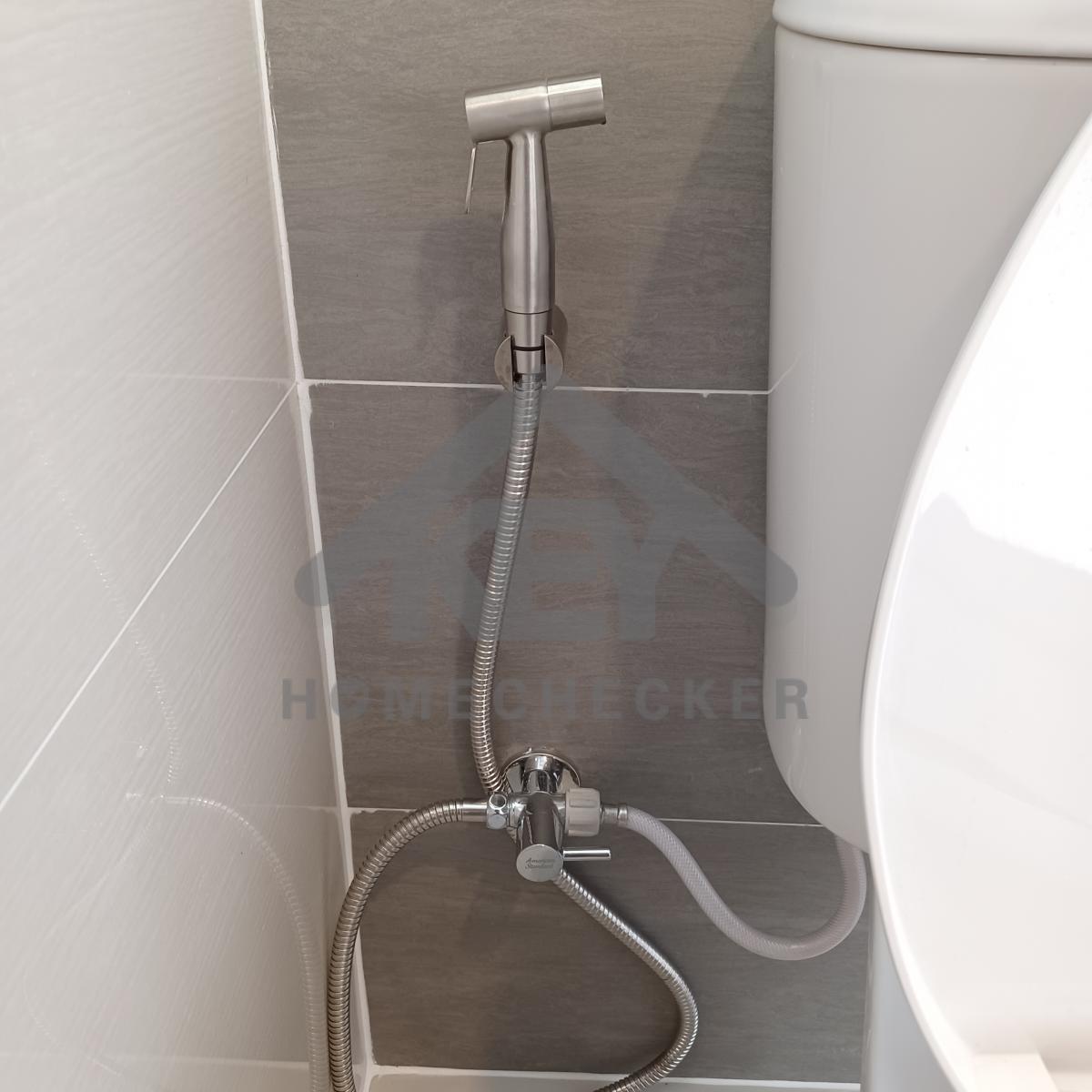

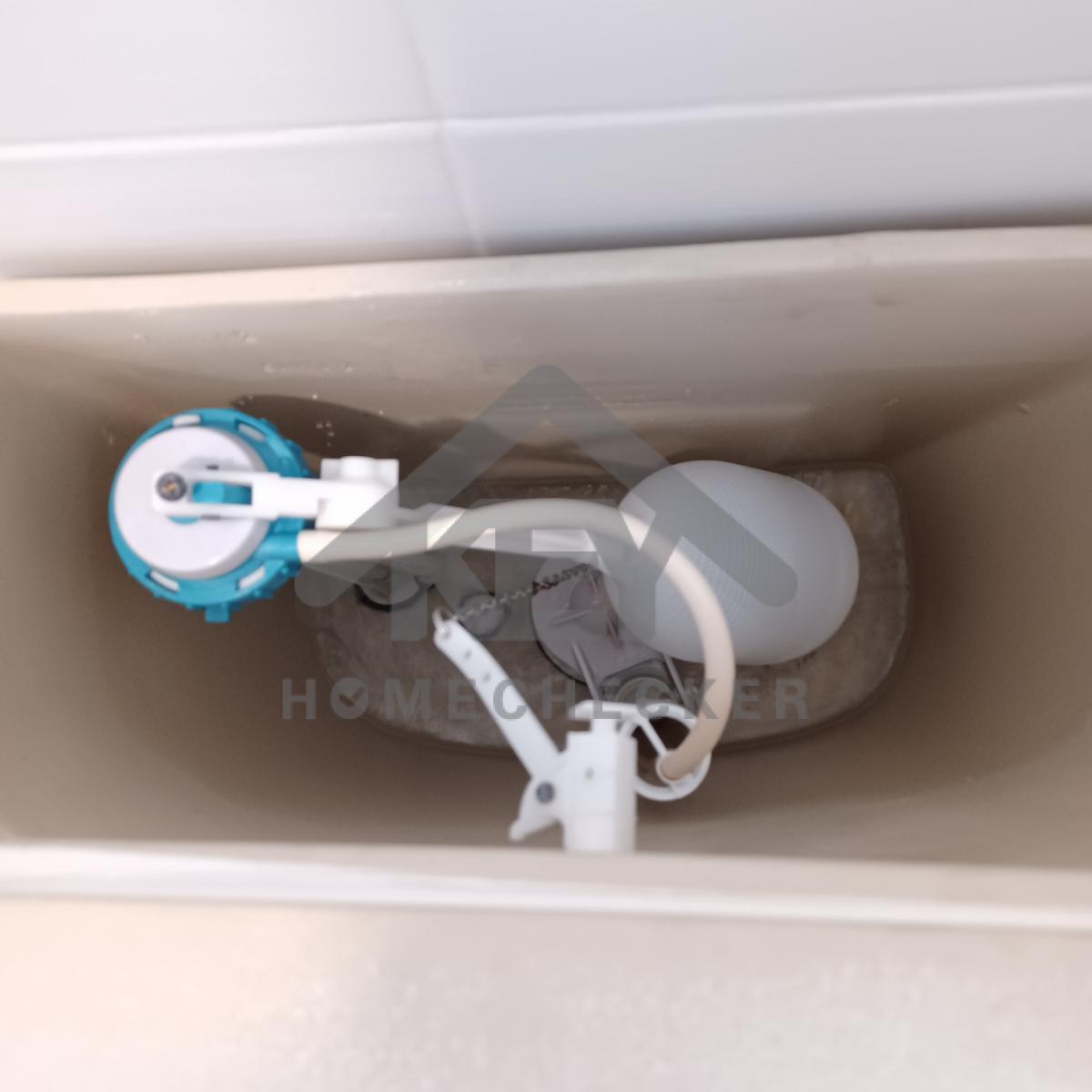

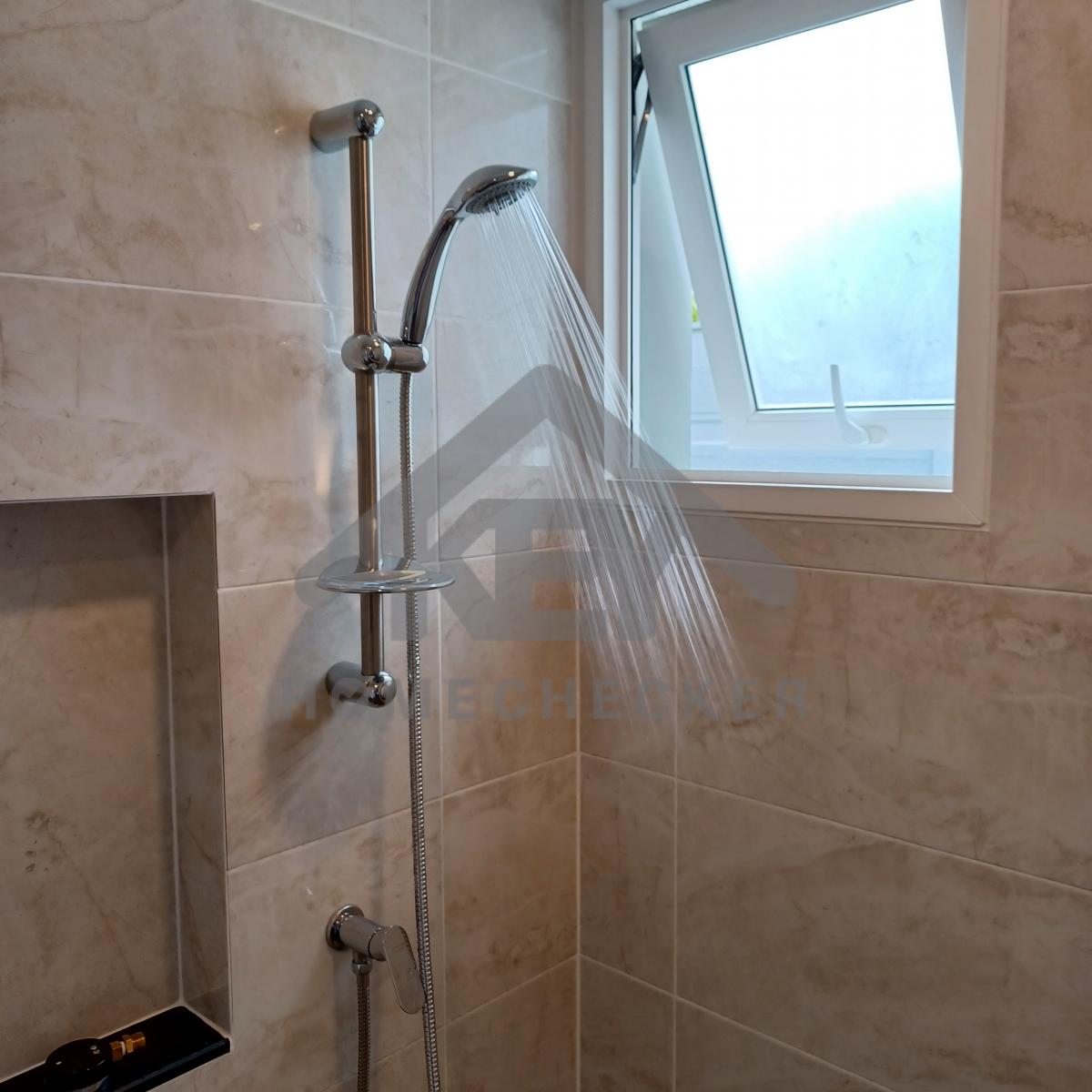

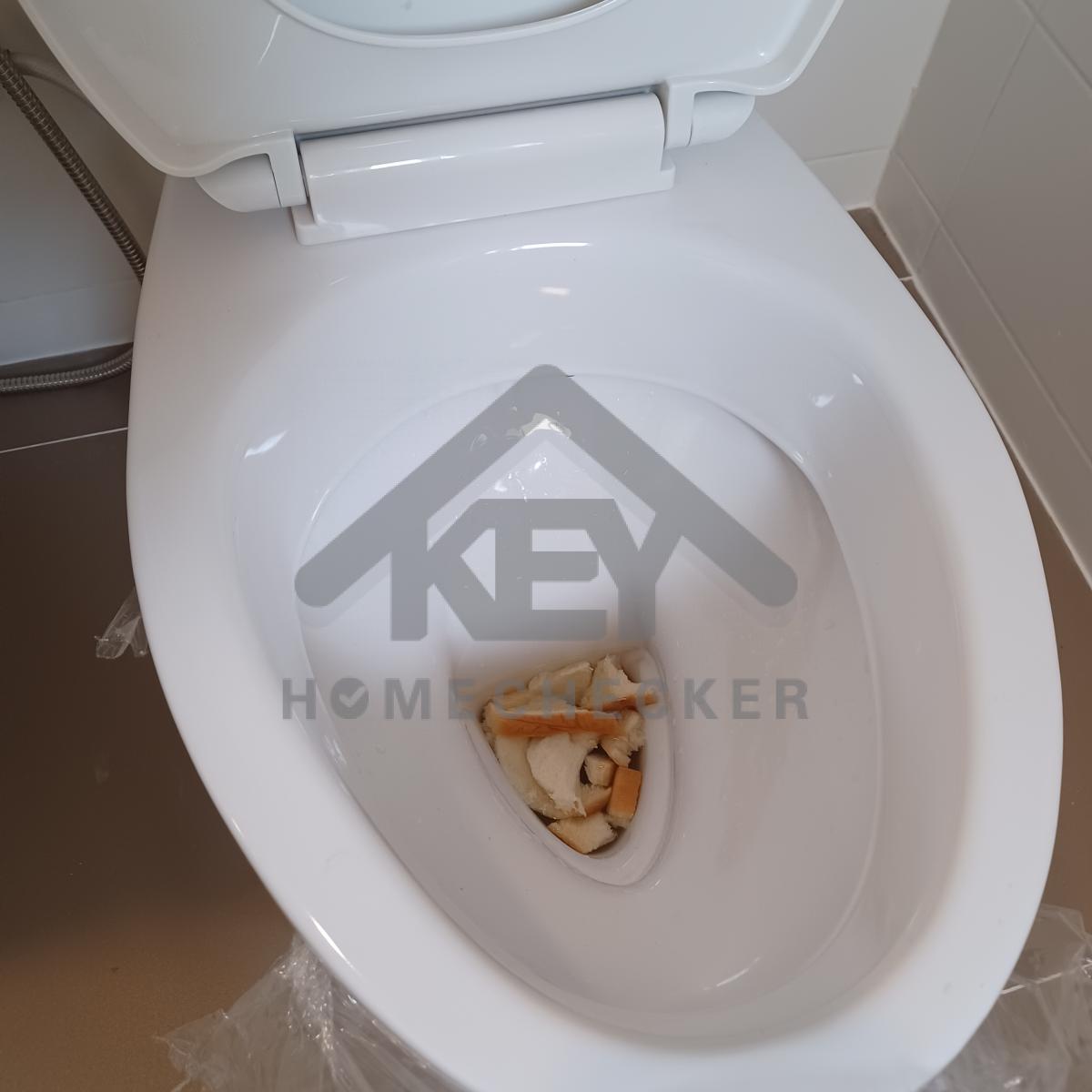

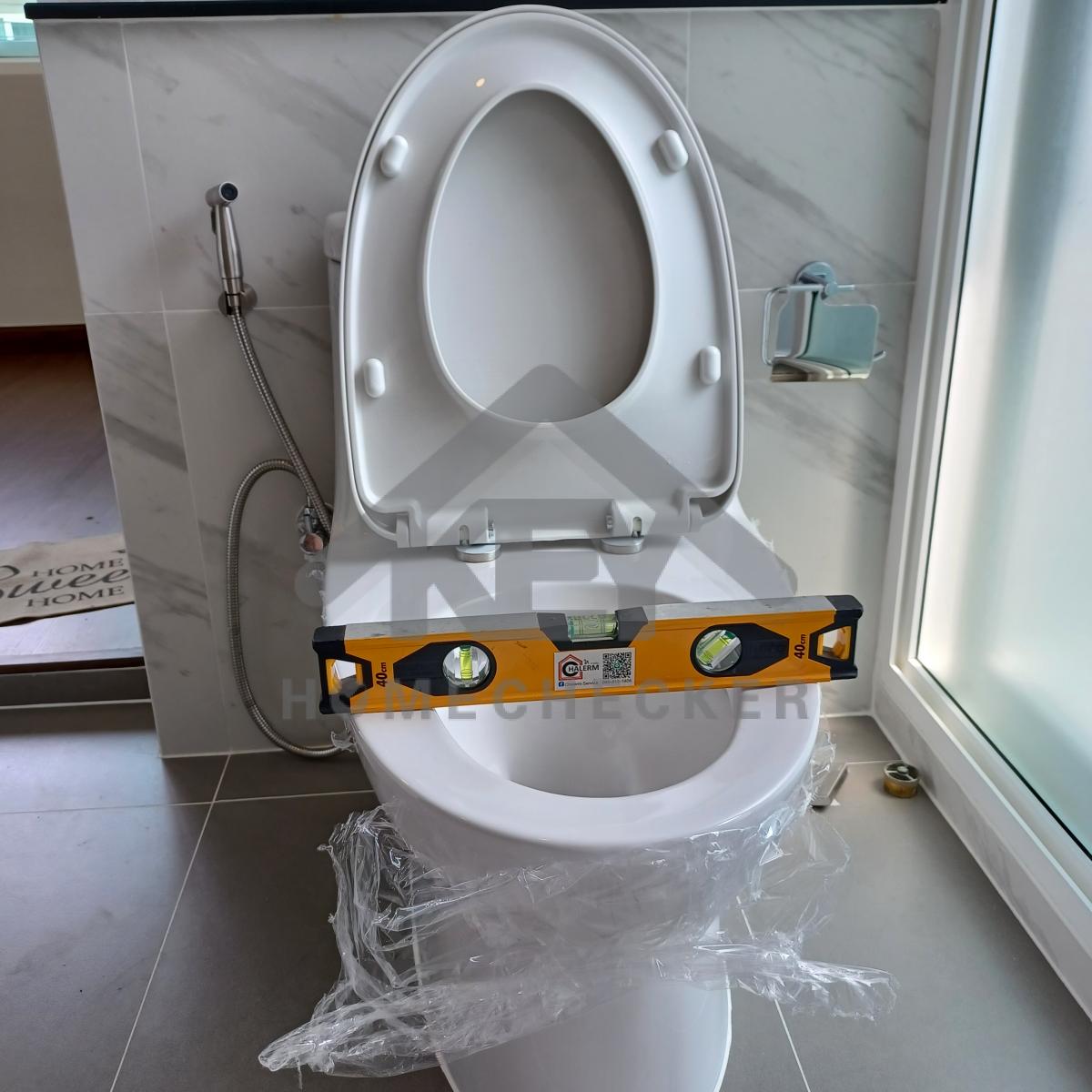

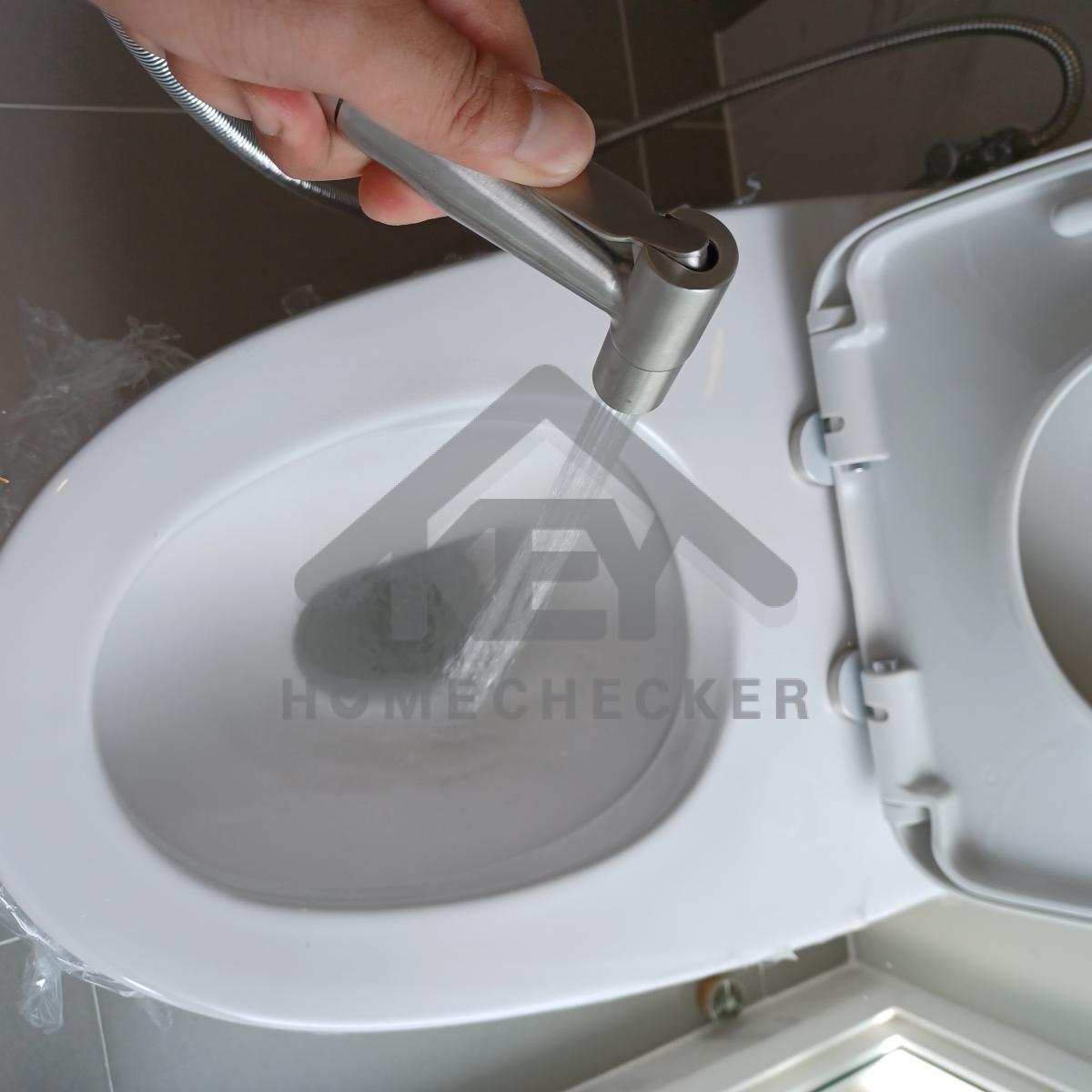

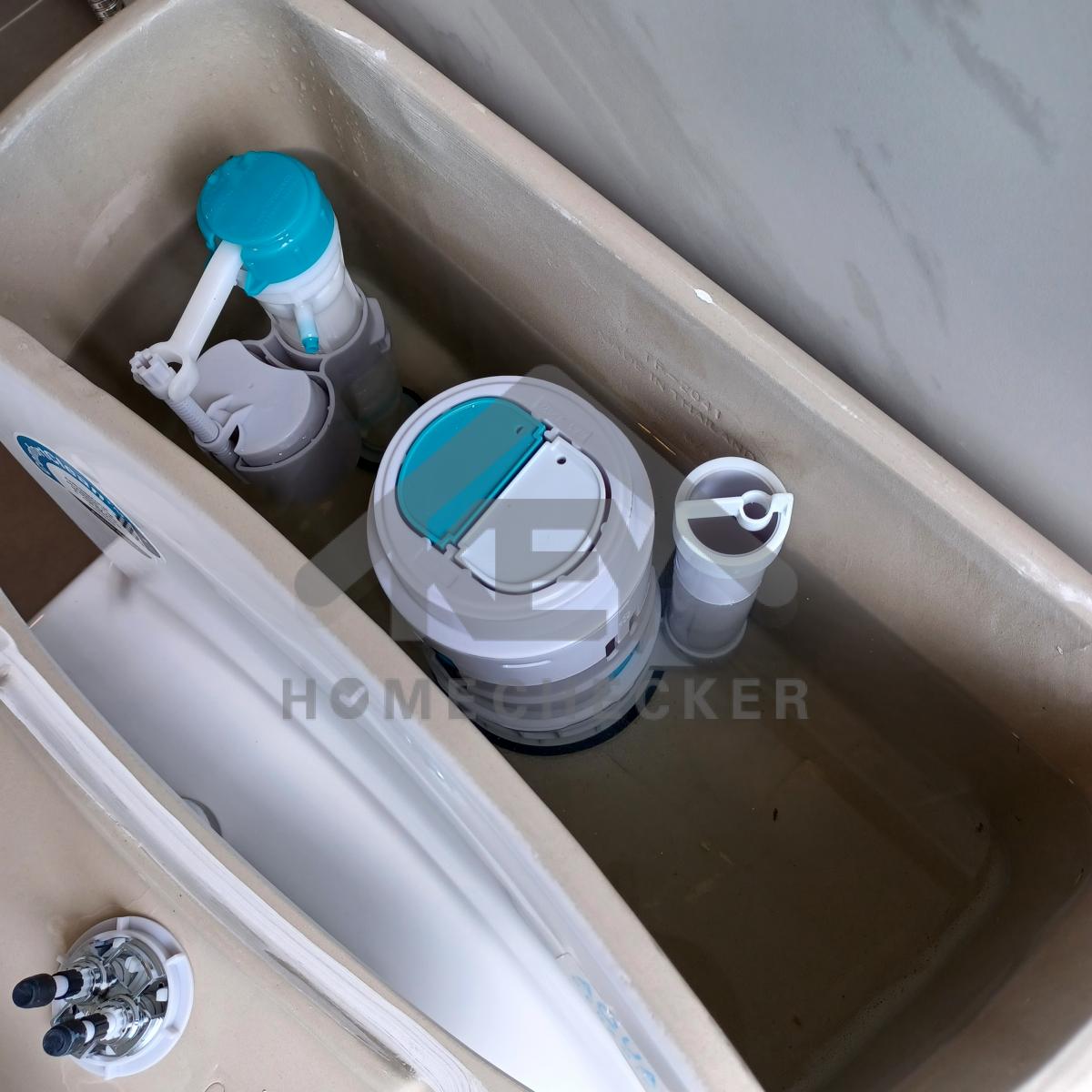

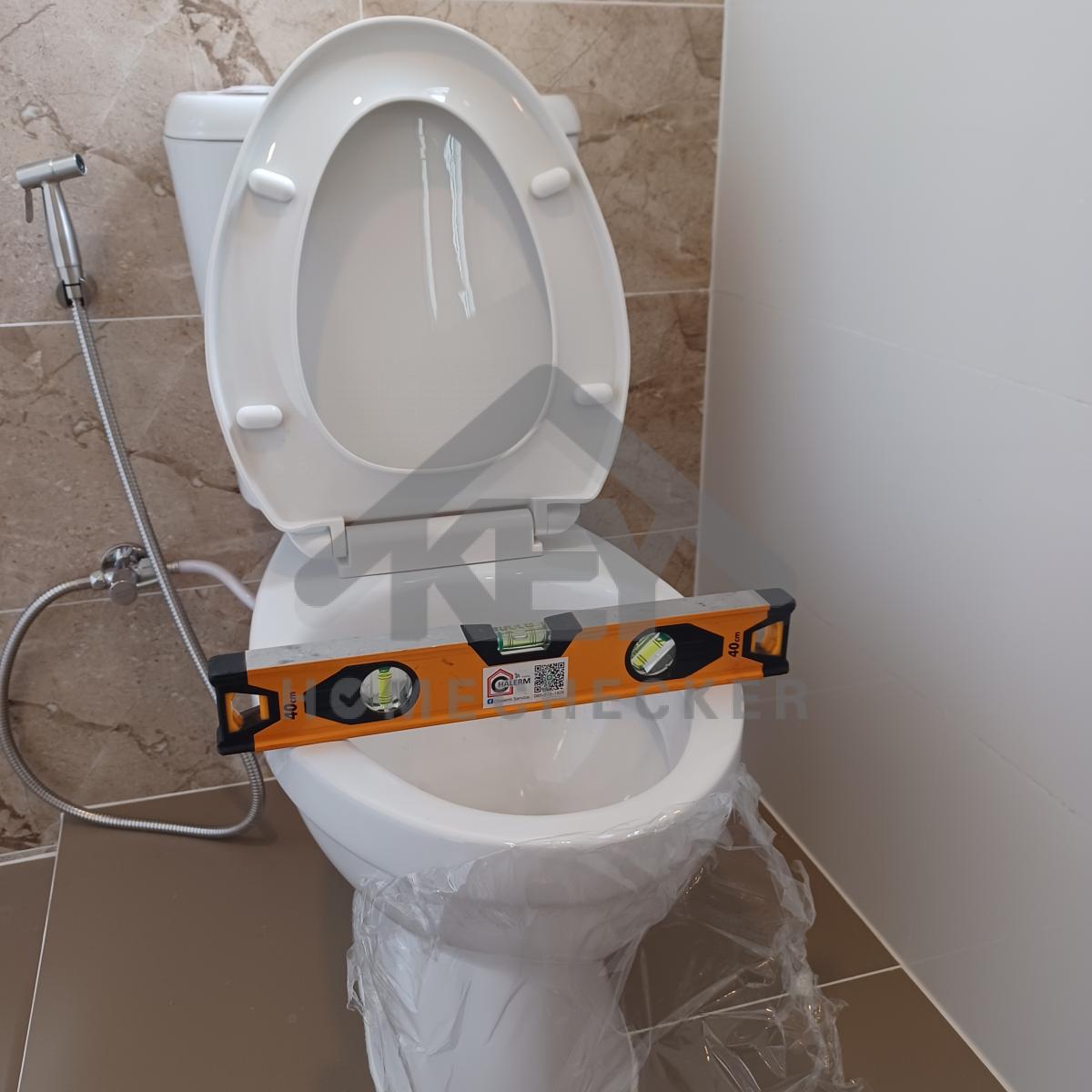

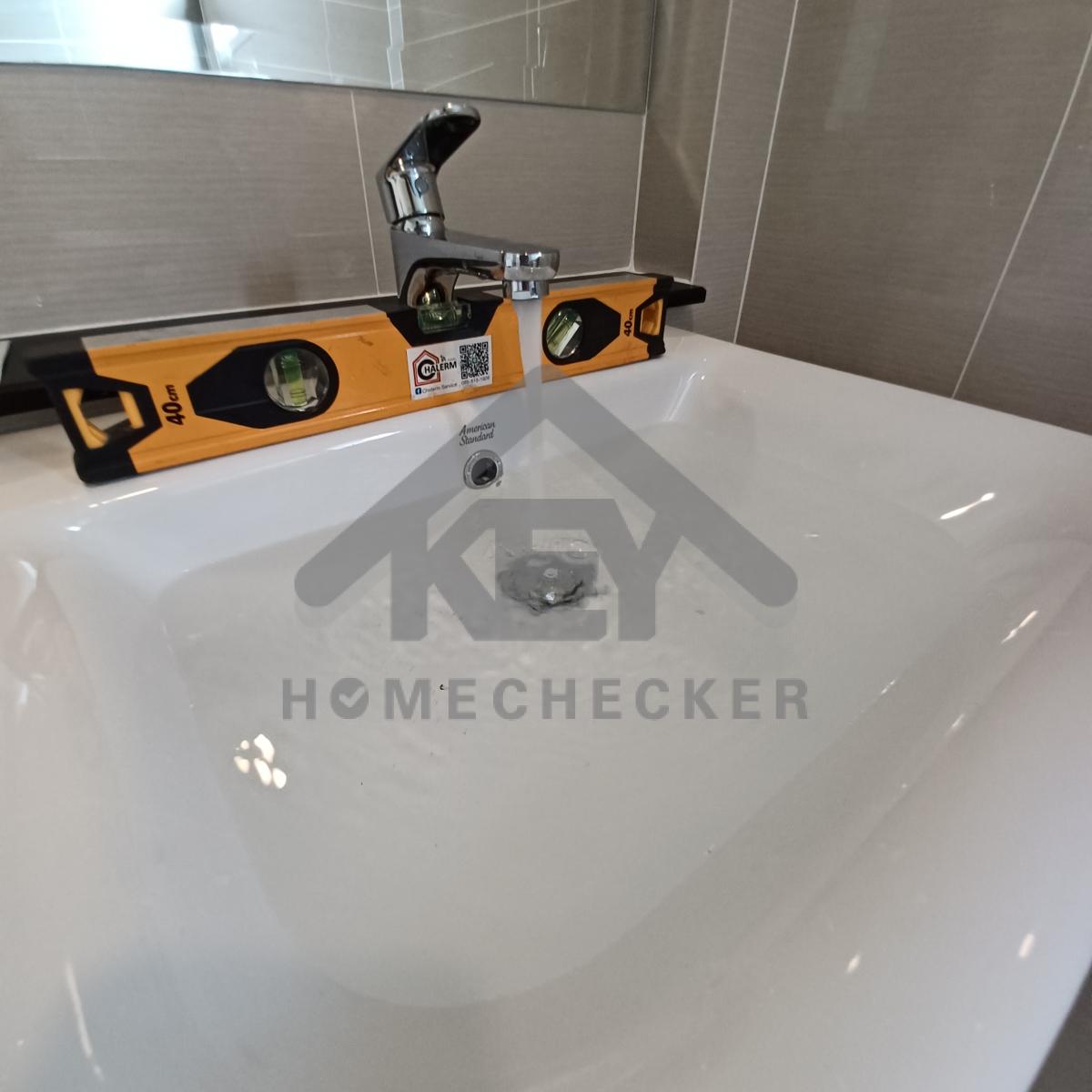

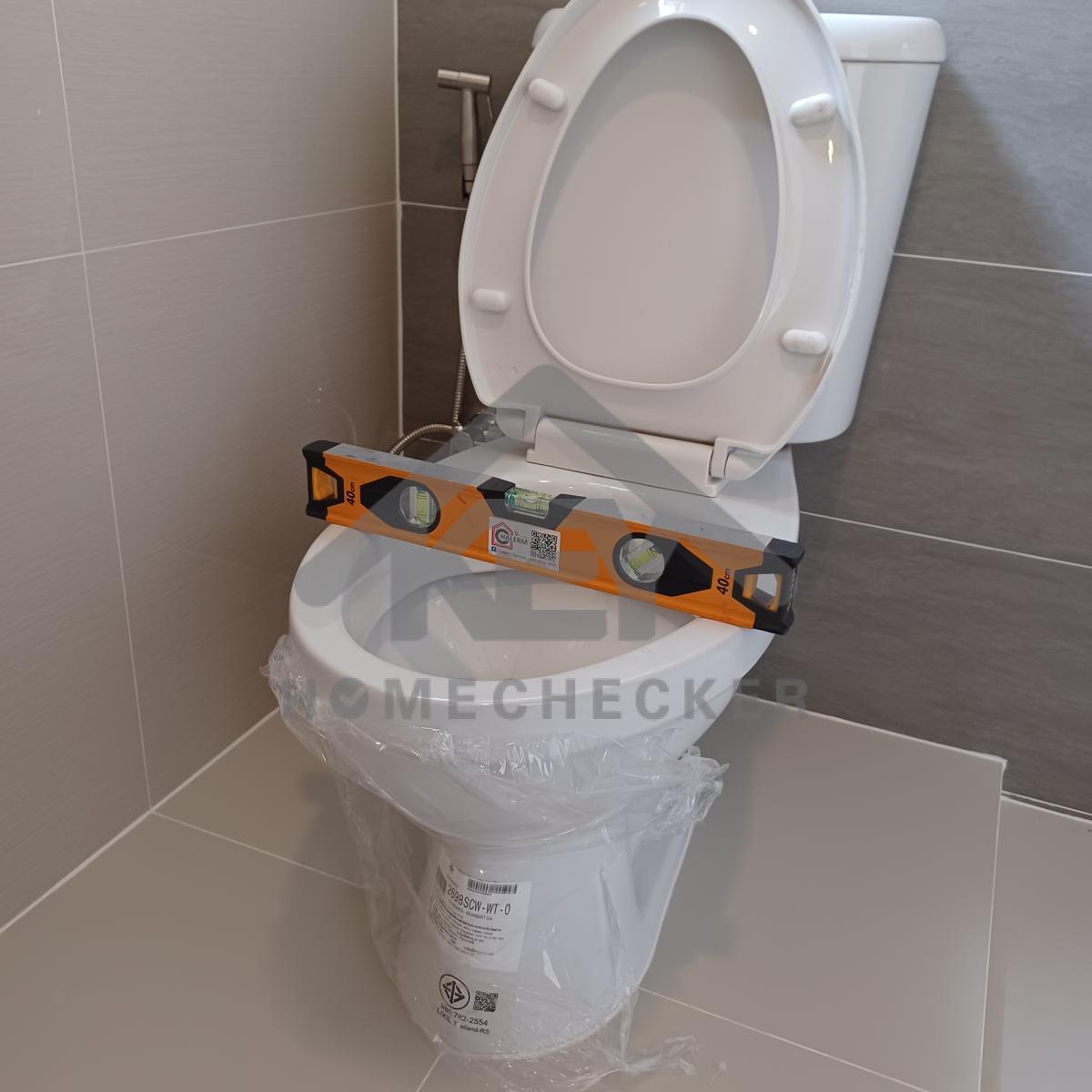

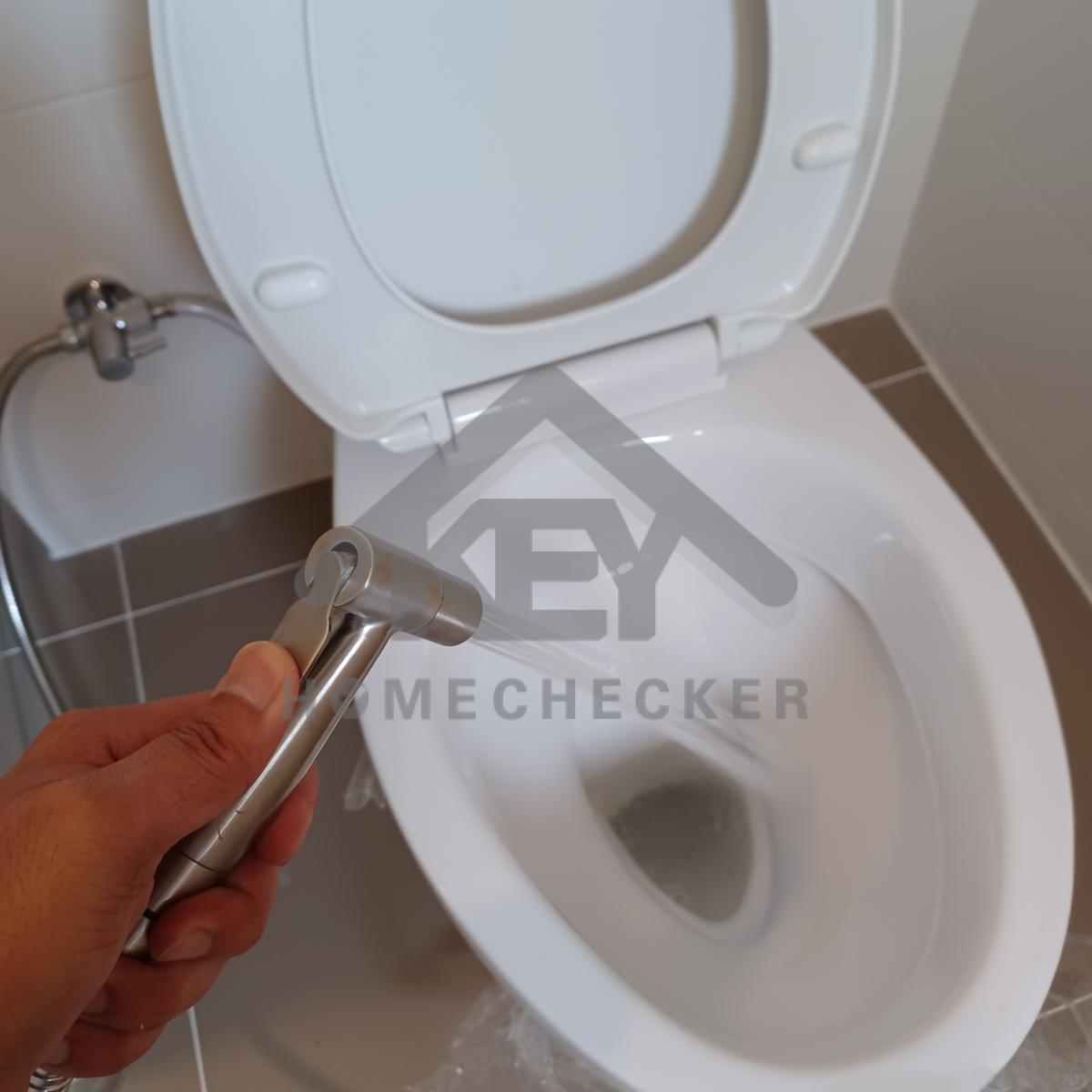

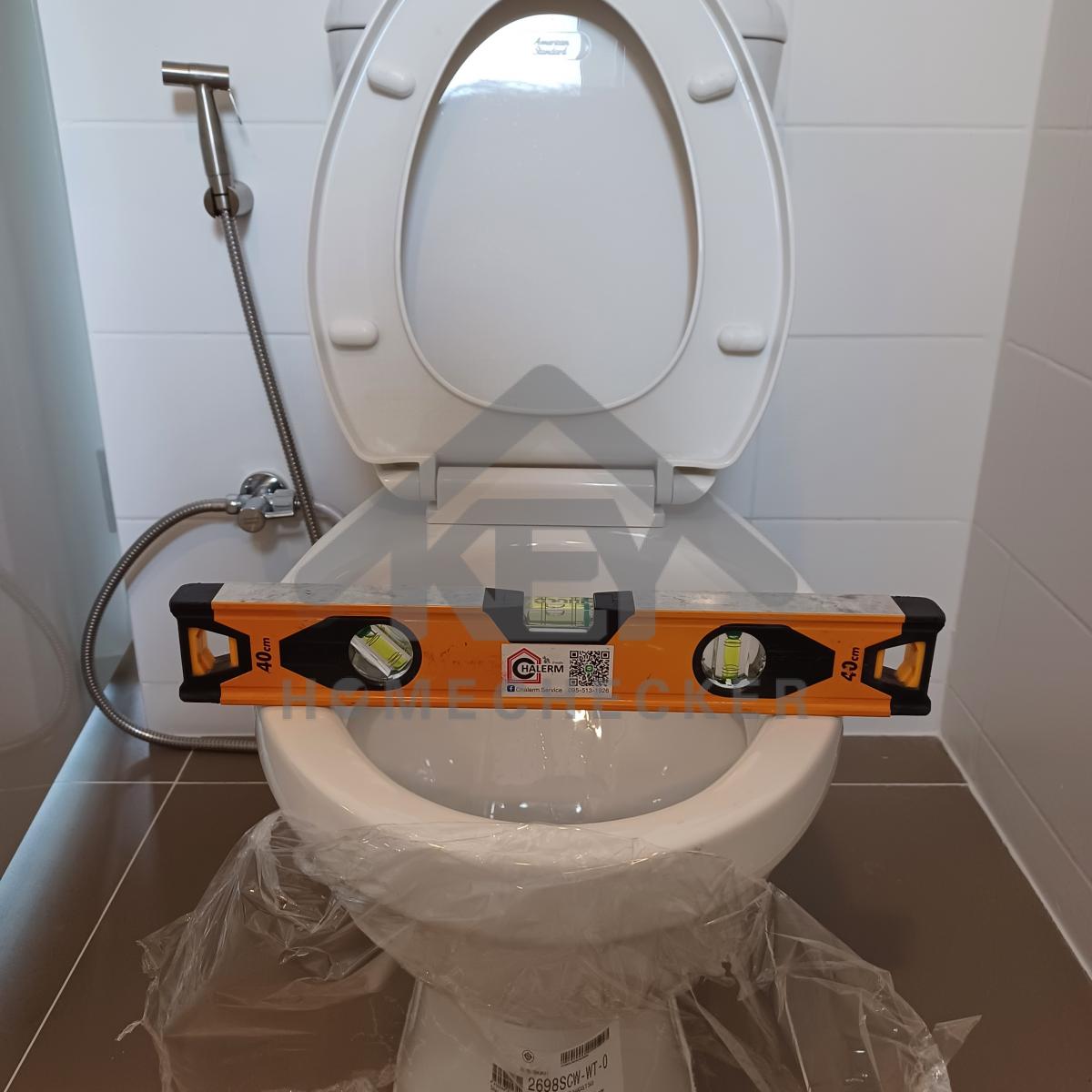

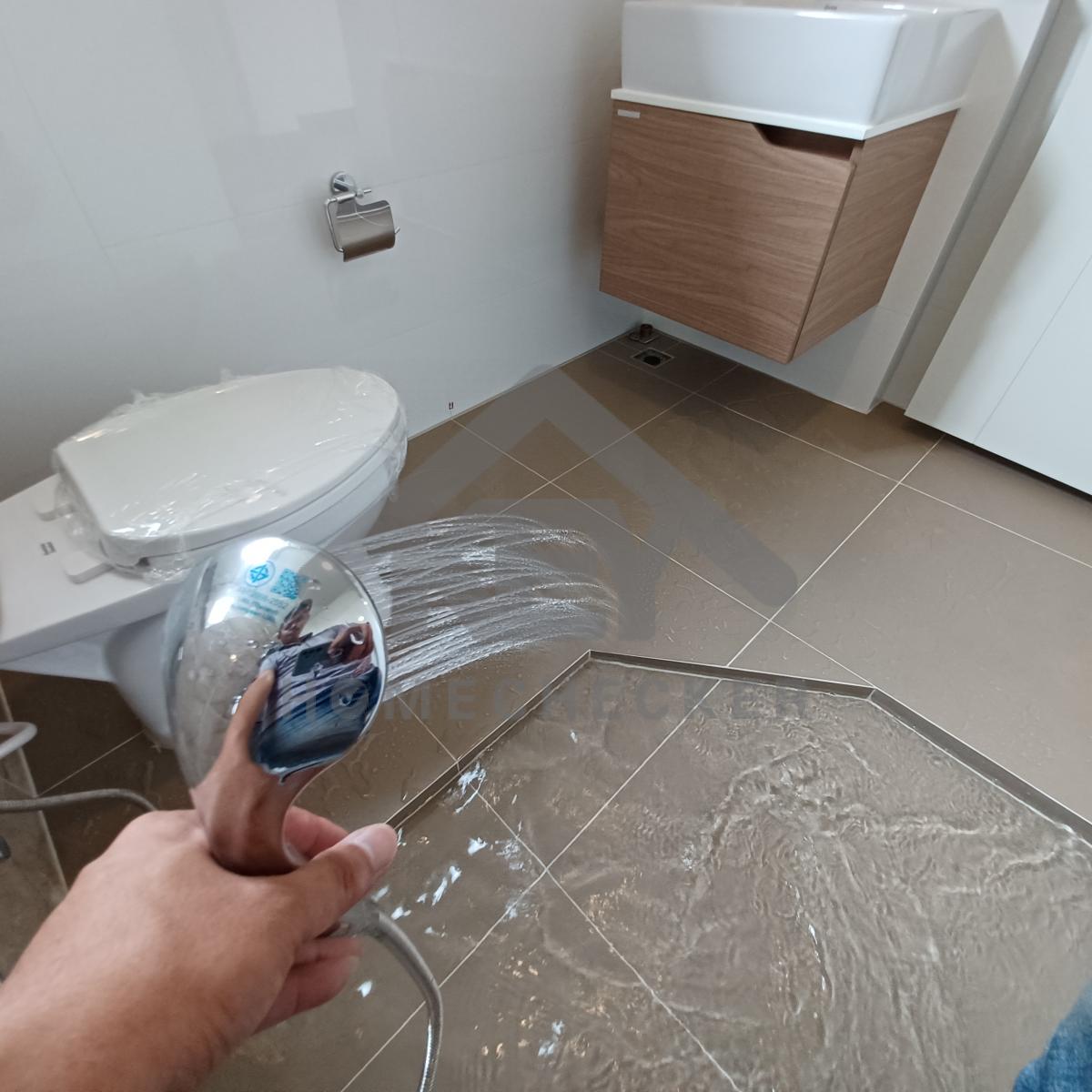

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

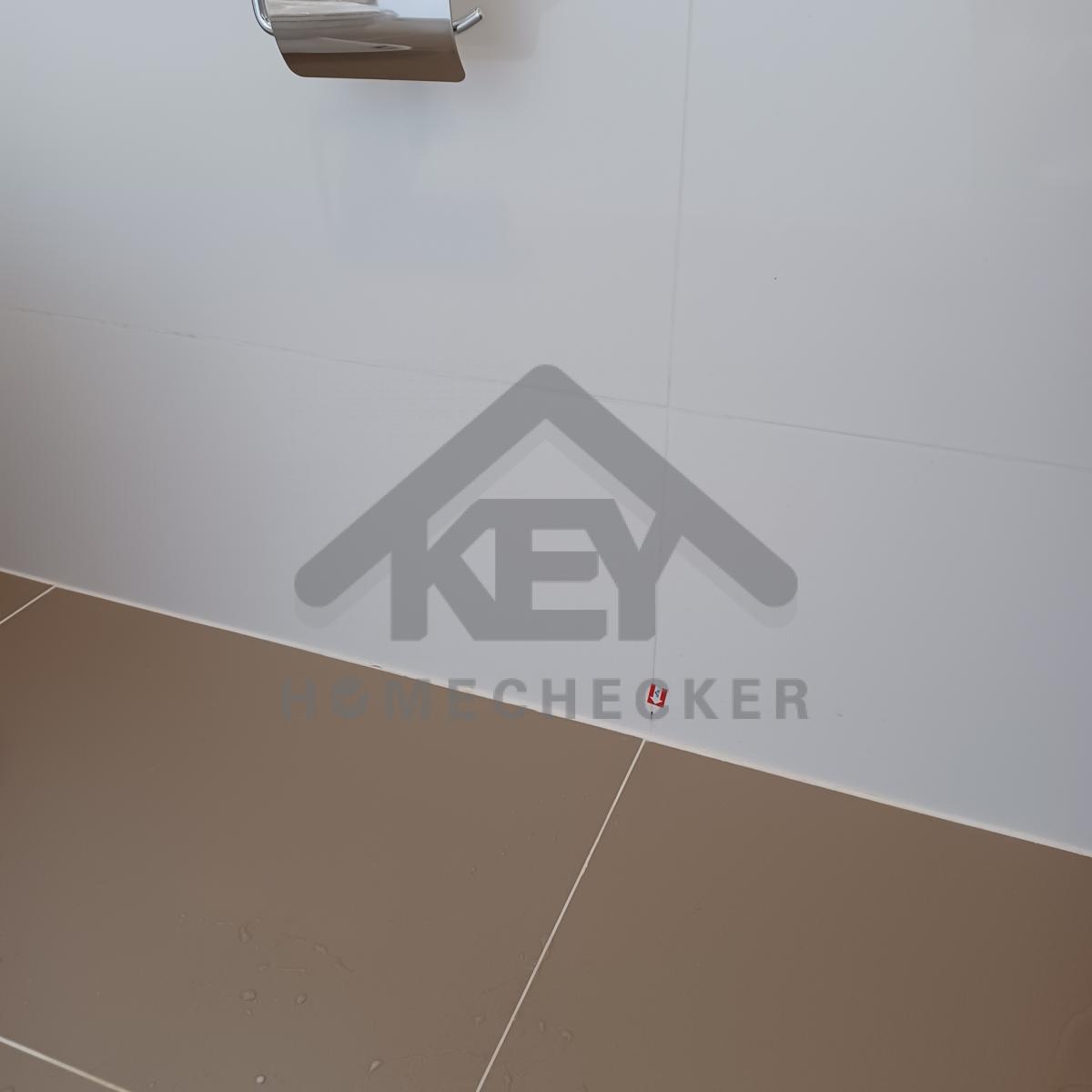

แก้ไข ทำความสะอาด เก็บงานซิลิโคนให้เรียบร้อย

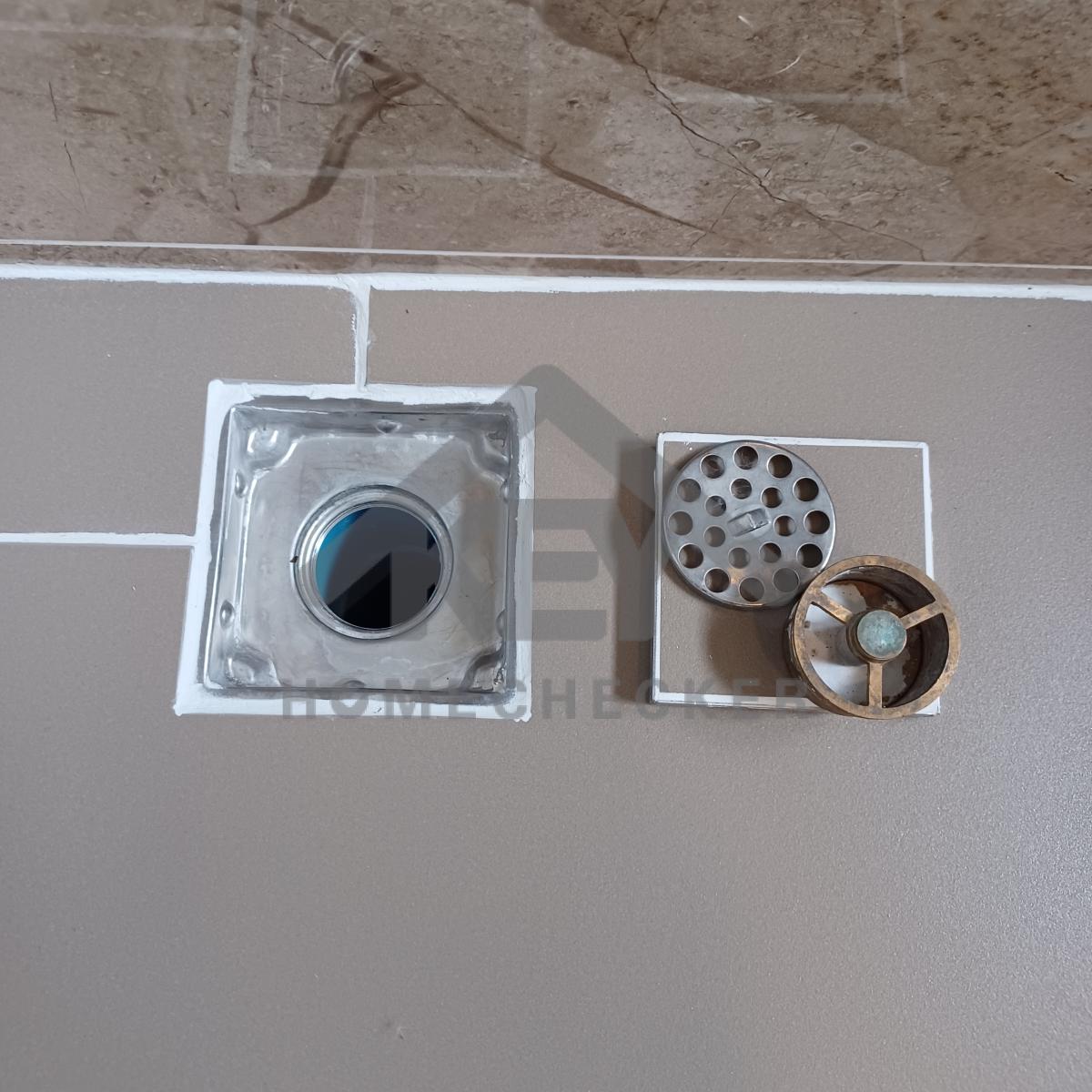

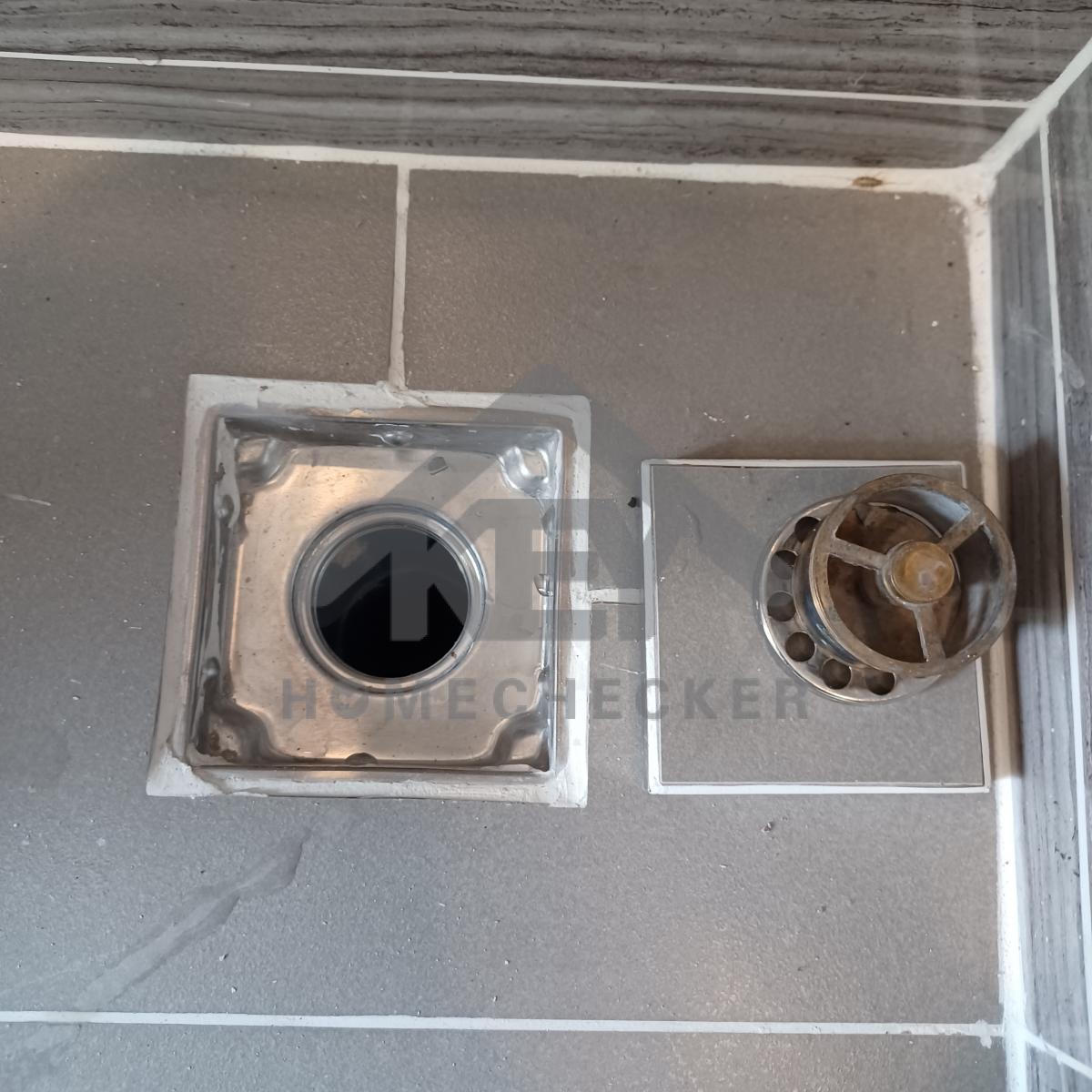

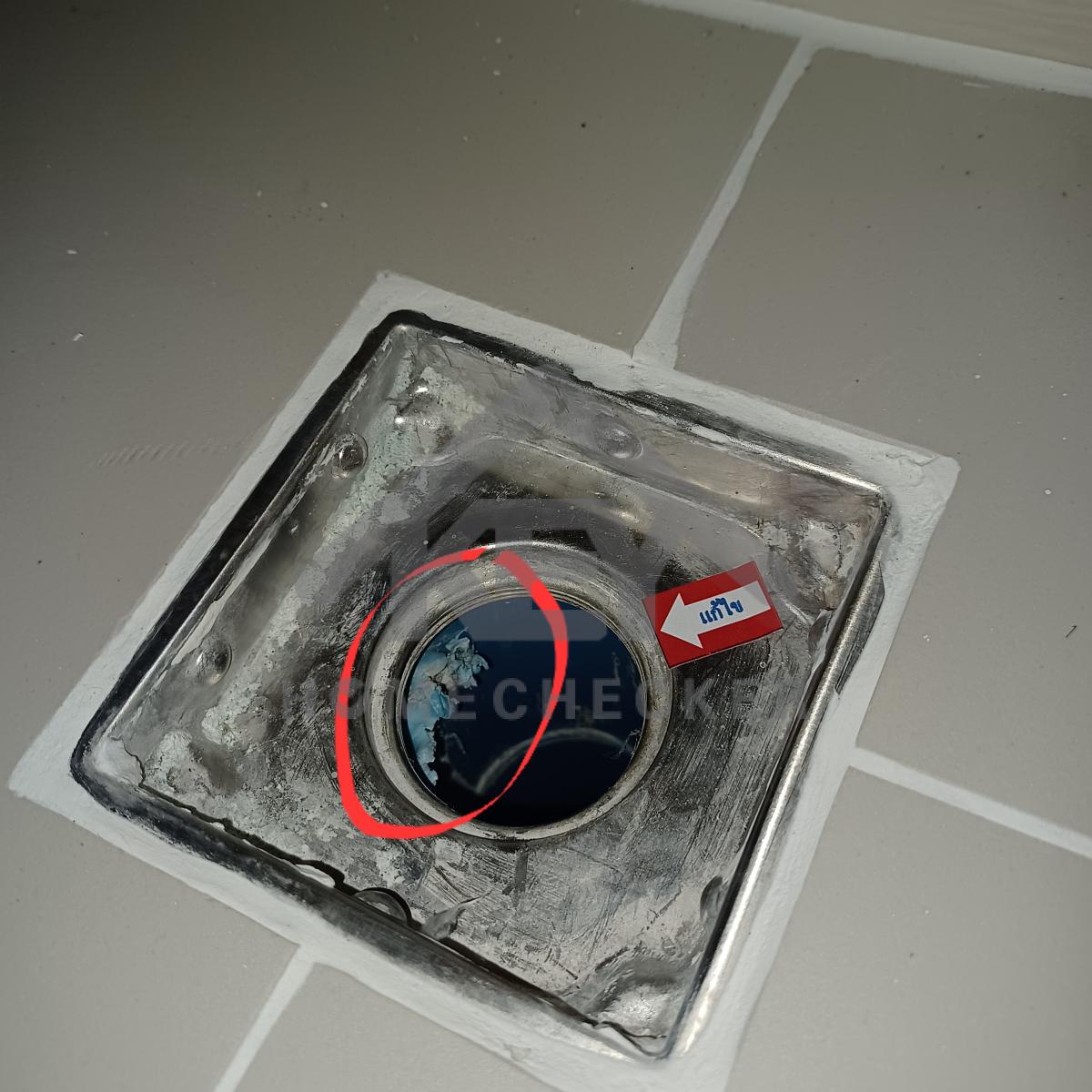

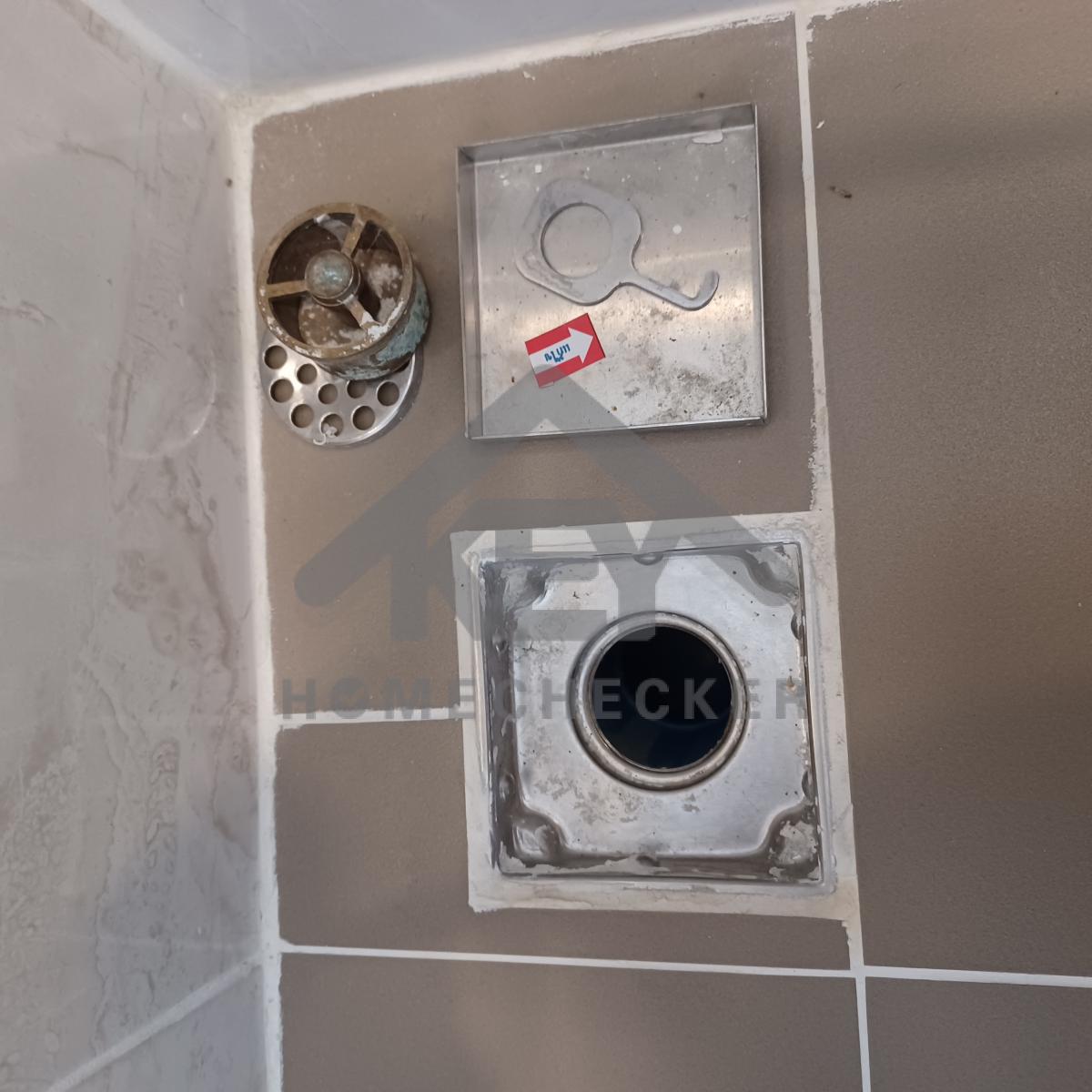

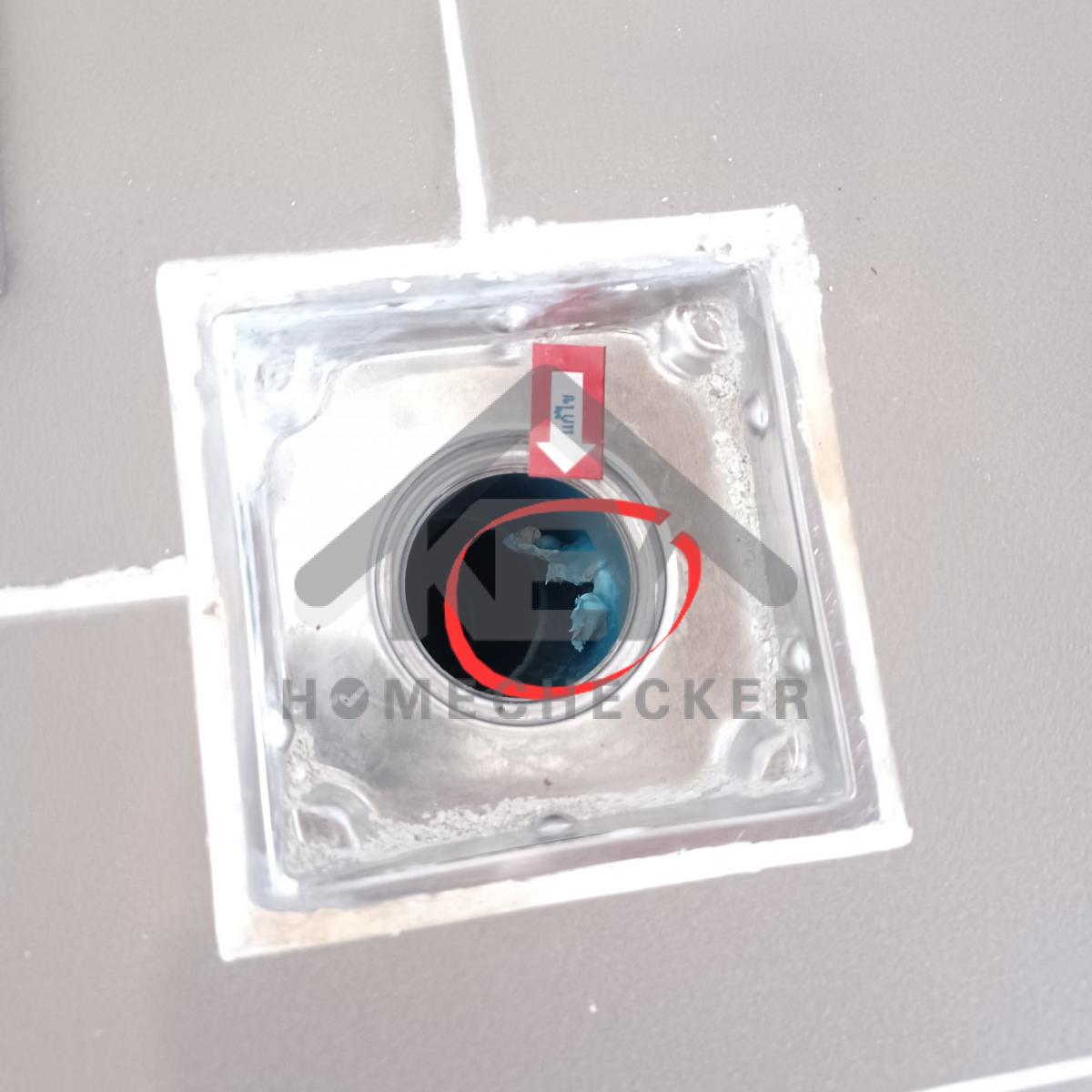

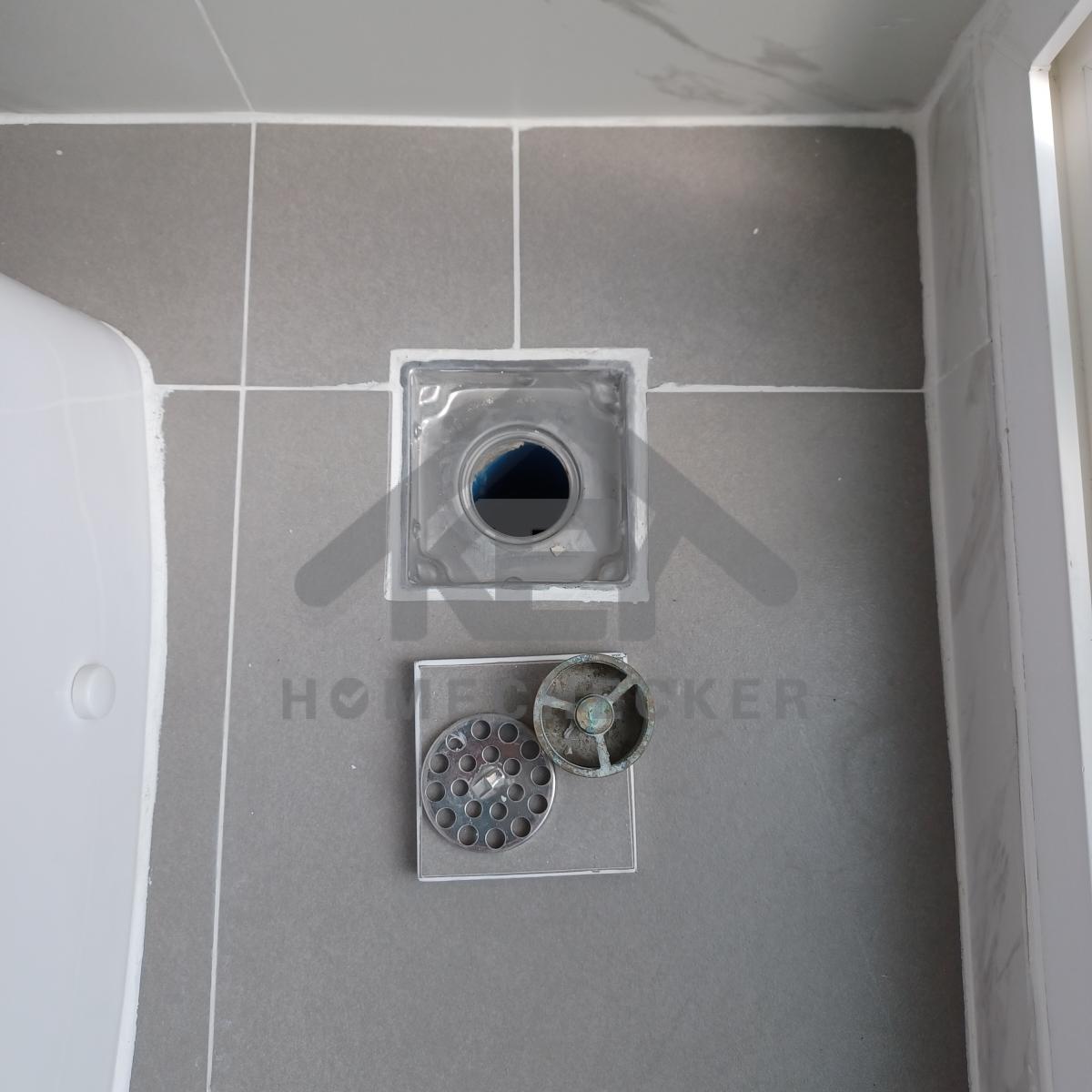

แก้ไข ติดตั้งกระเบื้องในฝาฟลอเดรนให้เรียบร้อย

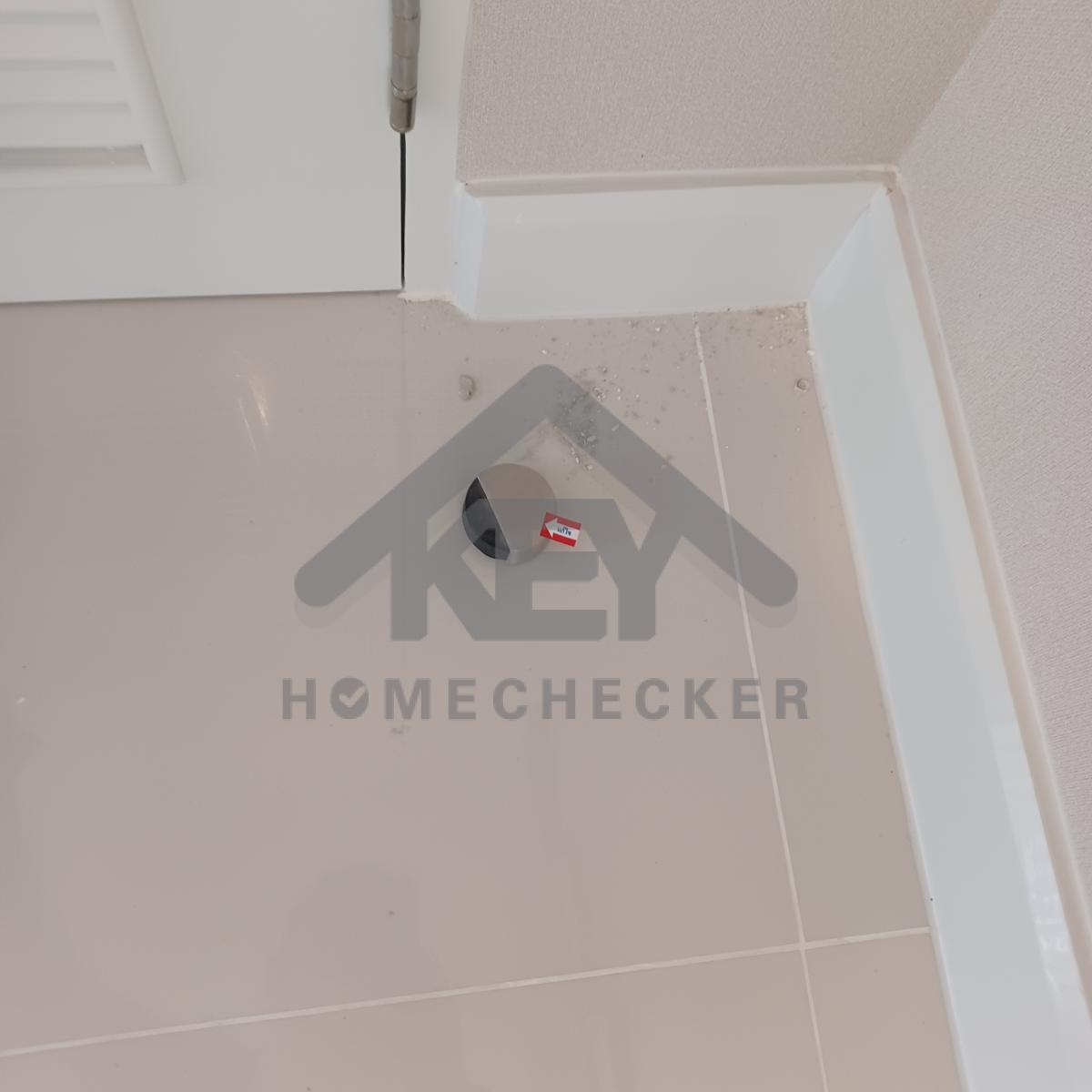

แก้ไข ติดตั้งกระเบื้องในฝาฟลอเดรนให้เรียบร้อย
11. งานห้องน้ำชั้น 1 (2)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี

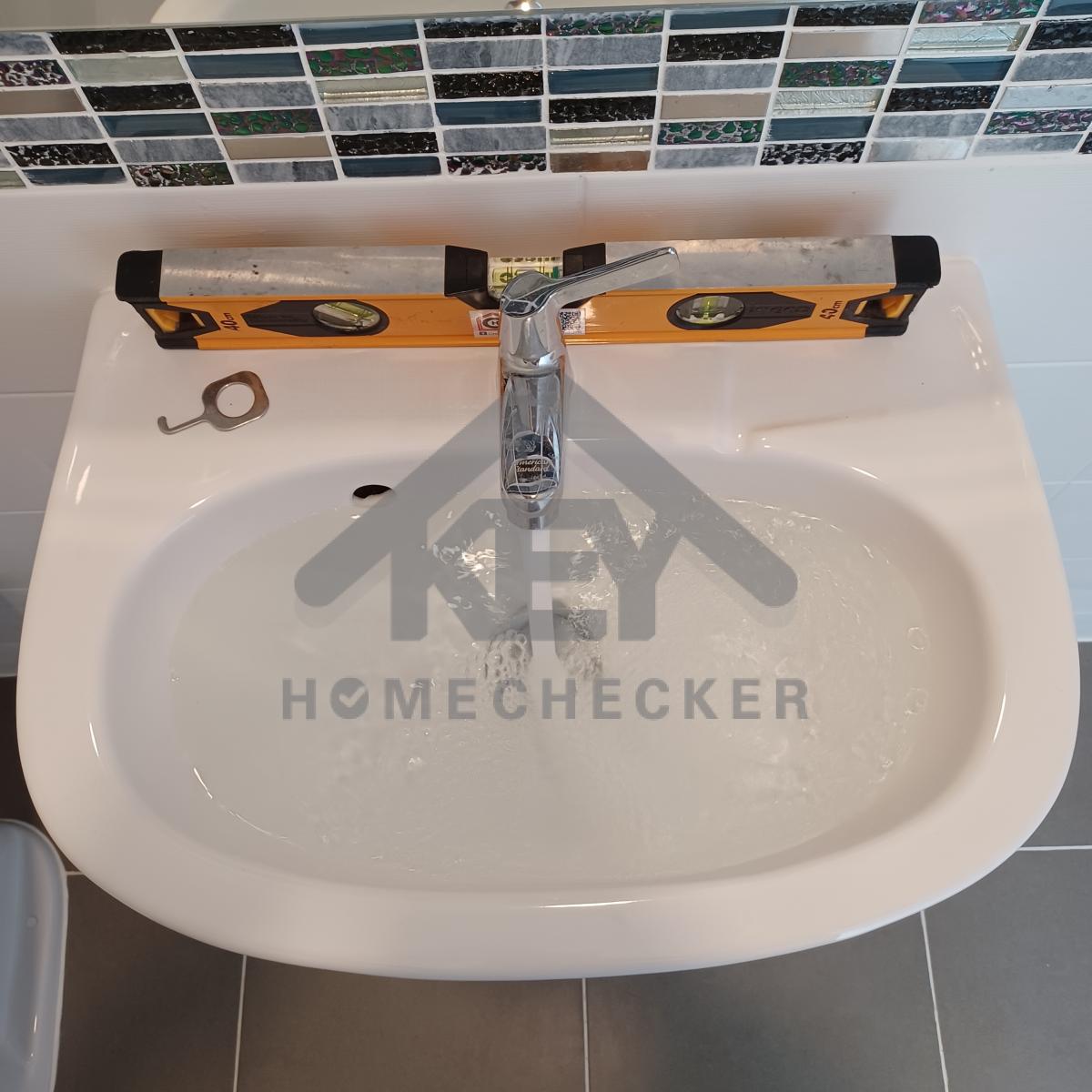

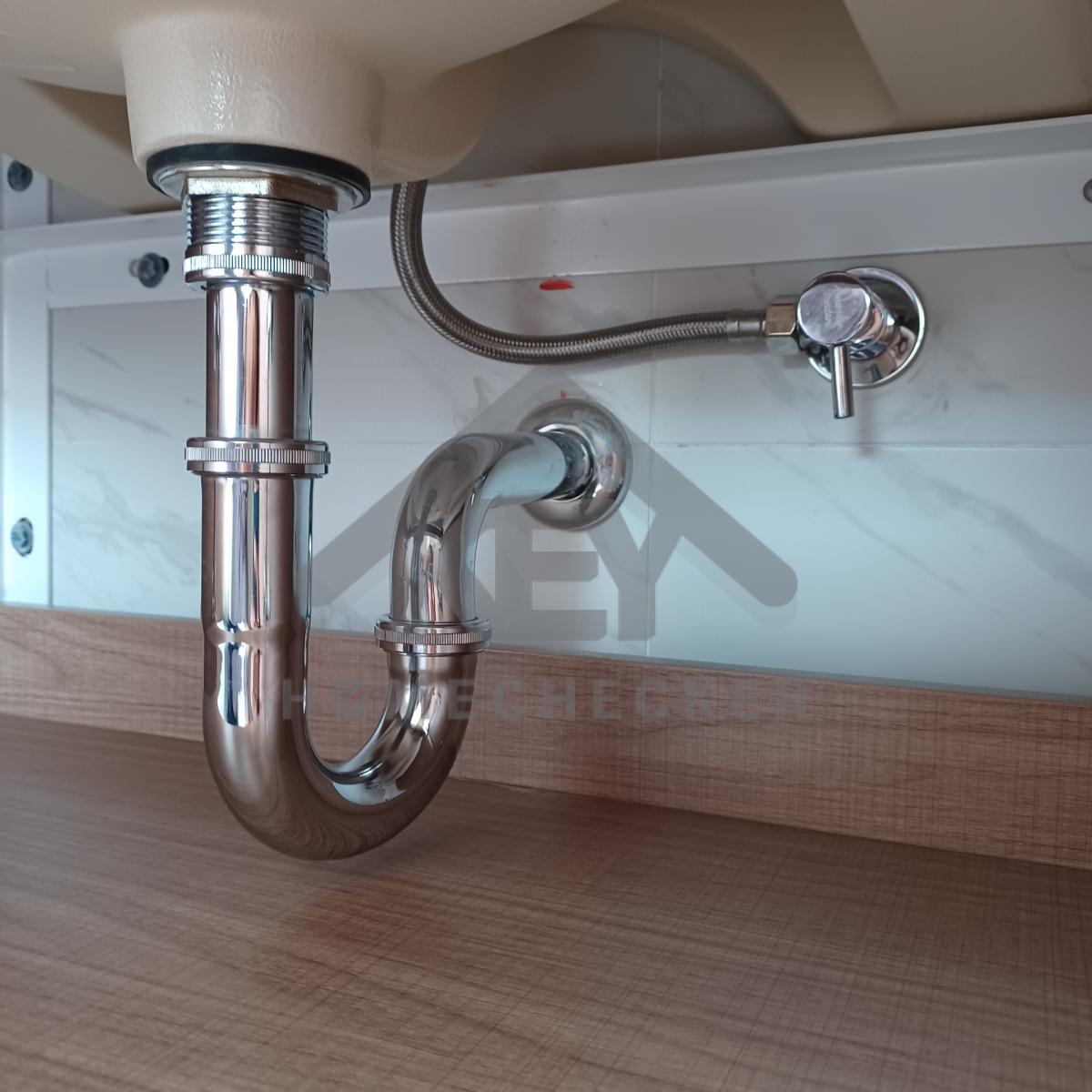

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวให้เรียบร้อย
12. งานห้องน้ำชั้น 1 (3)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวให้เรียบร้อย
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ลูกยางในหม้อน้ำฉีกขาด
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

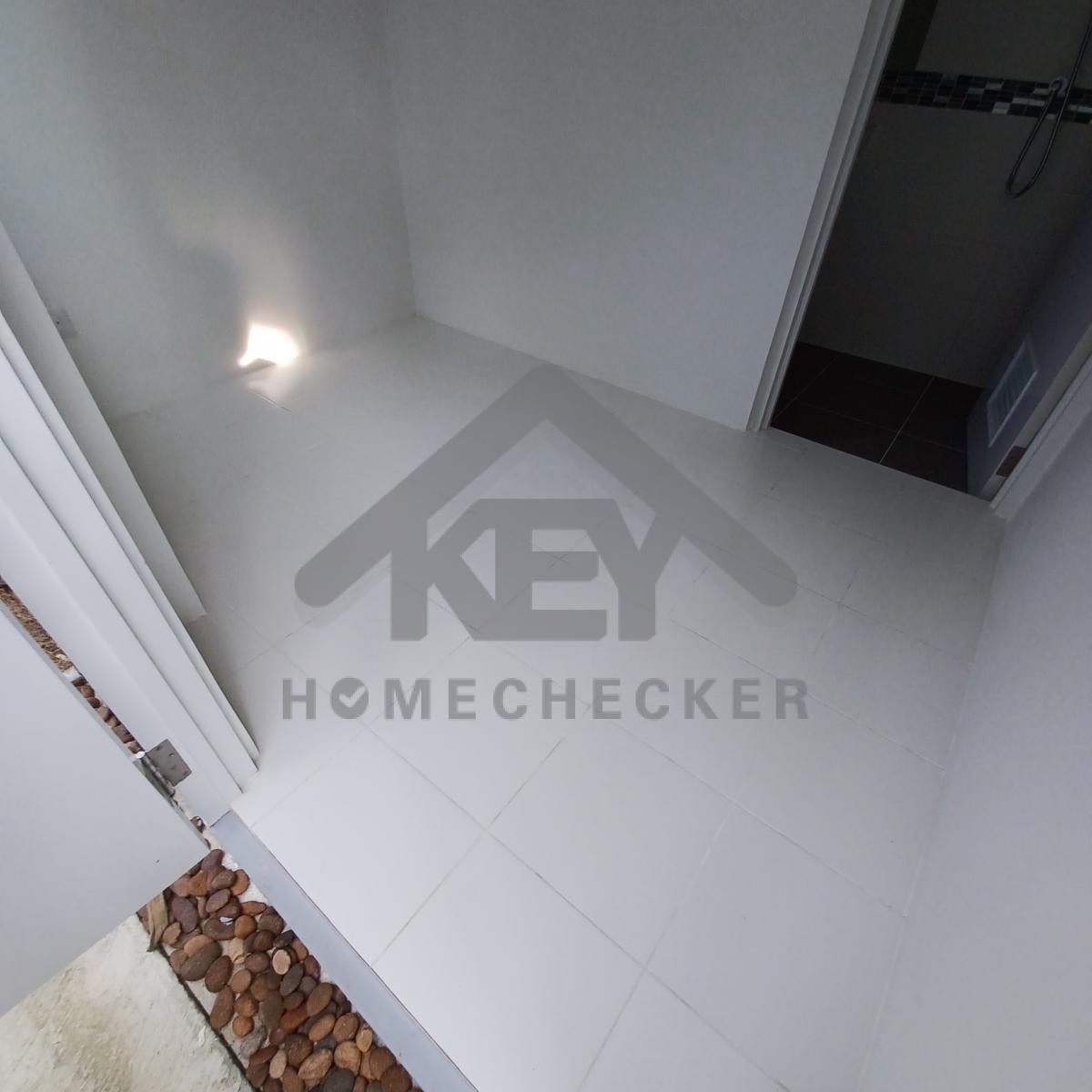

13. งานห้องแม่บ้าน
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข เก็บงานยาแนวเก็บสีขอบพื้น
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวขอบหน้าต่าง
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบวงกบ

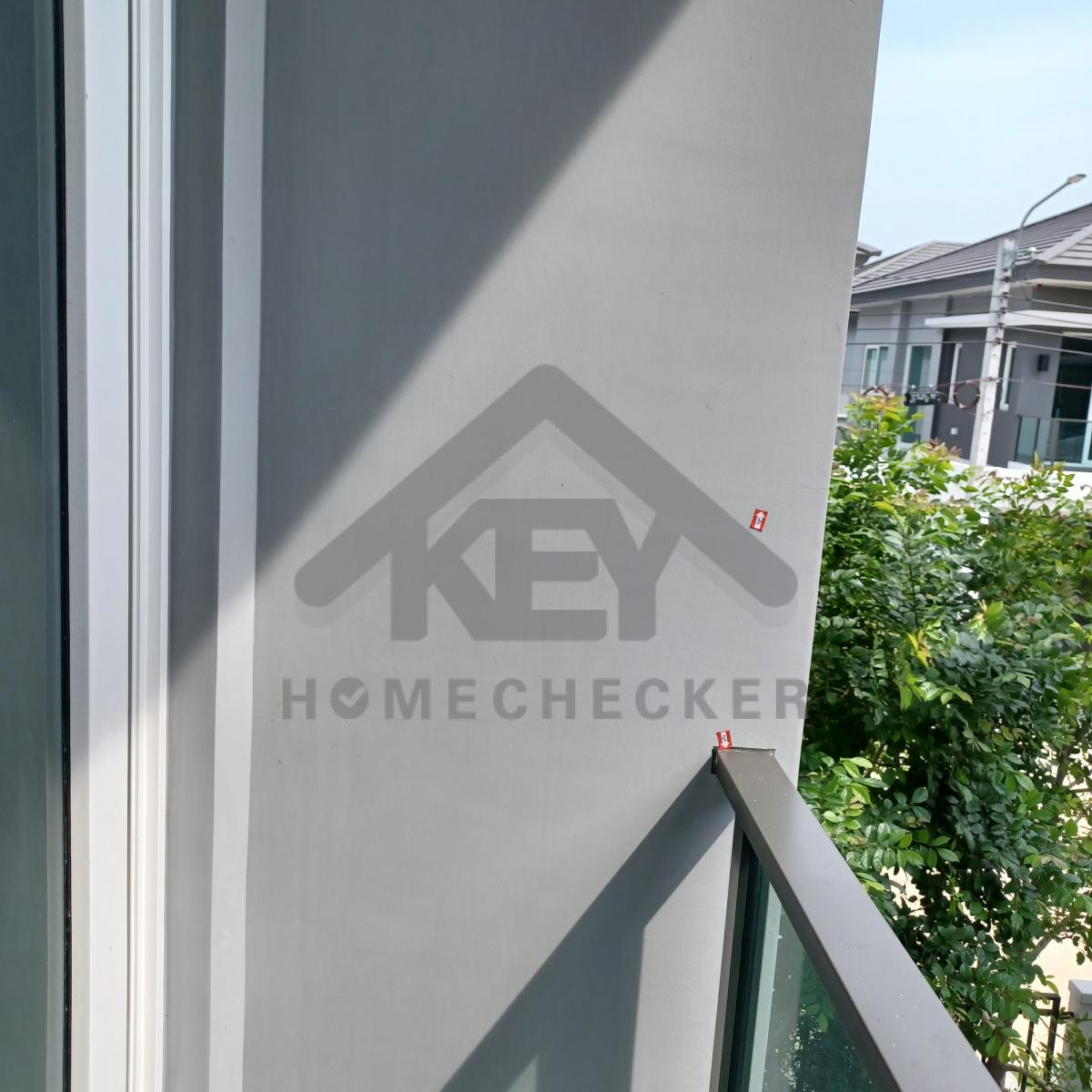

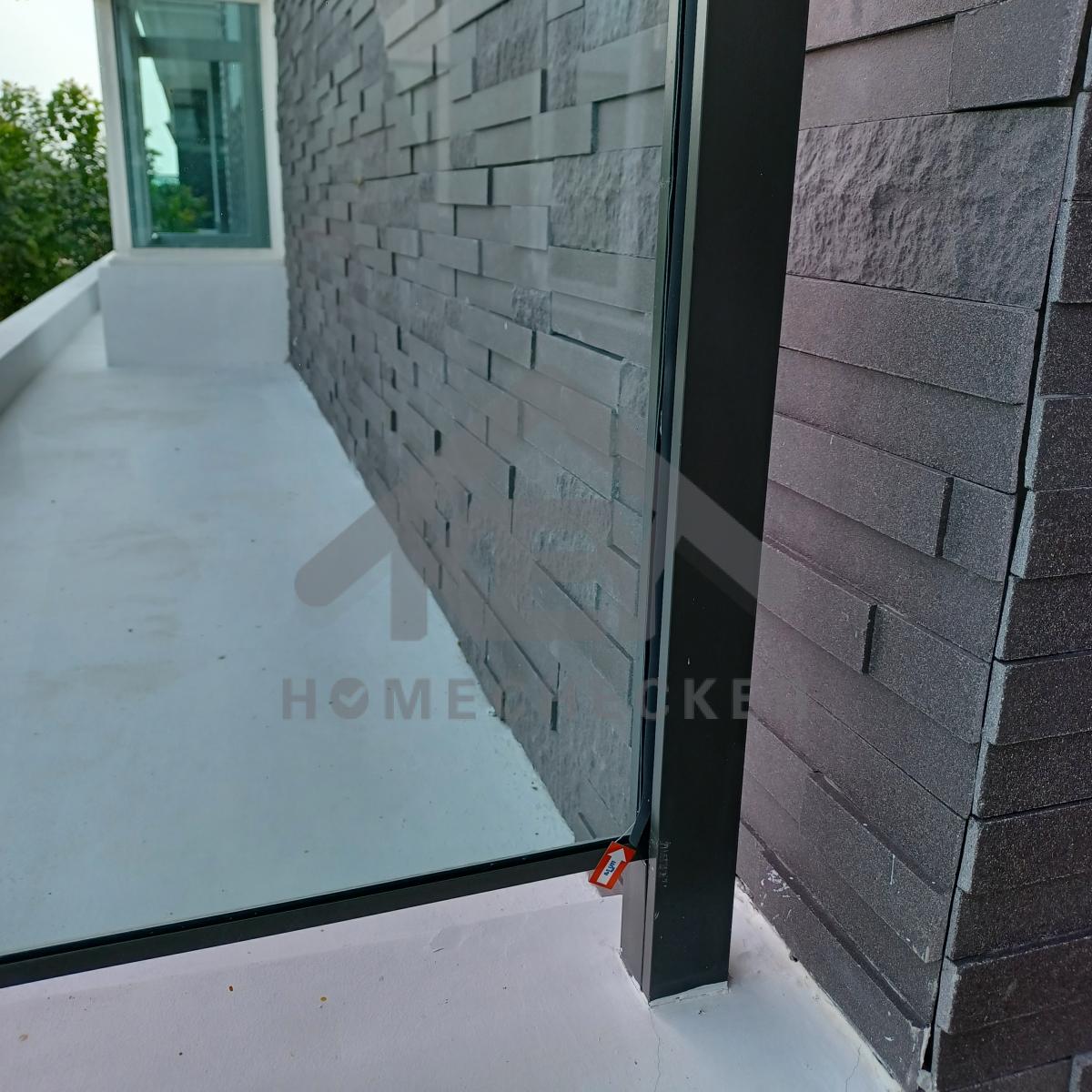

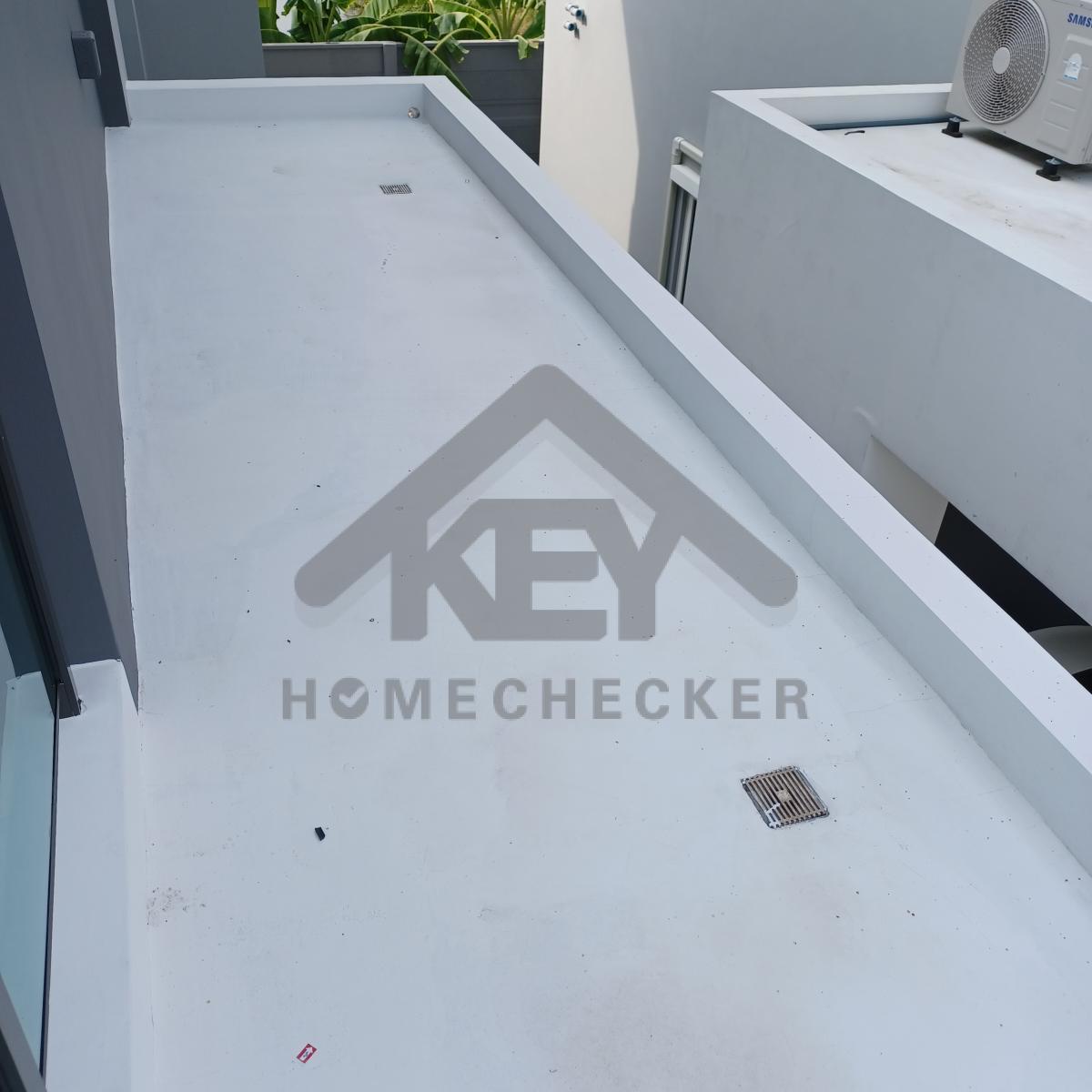

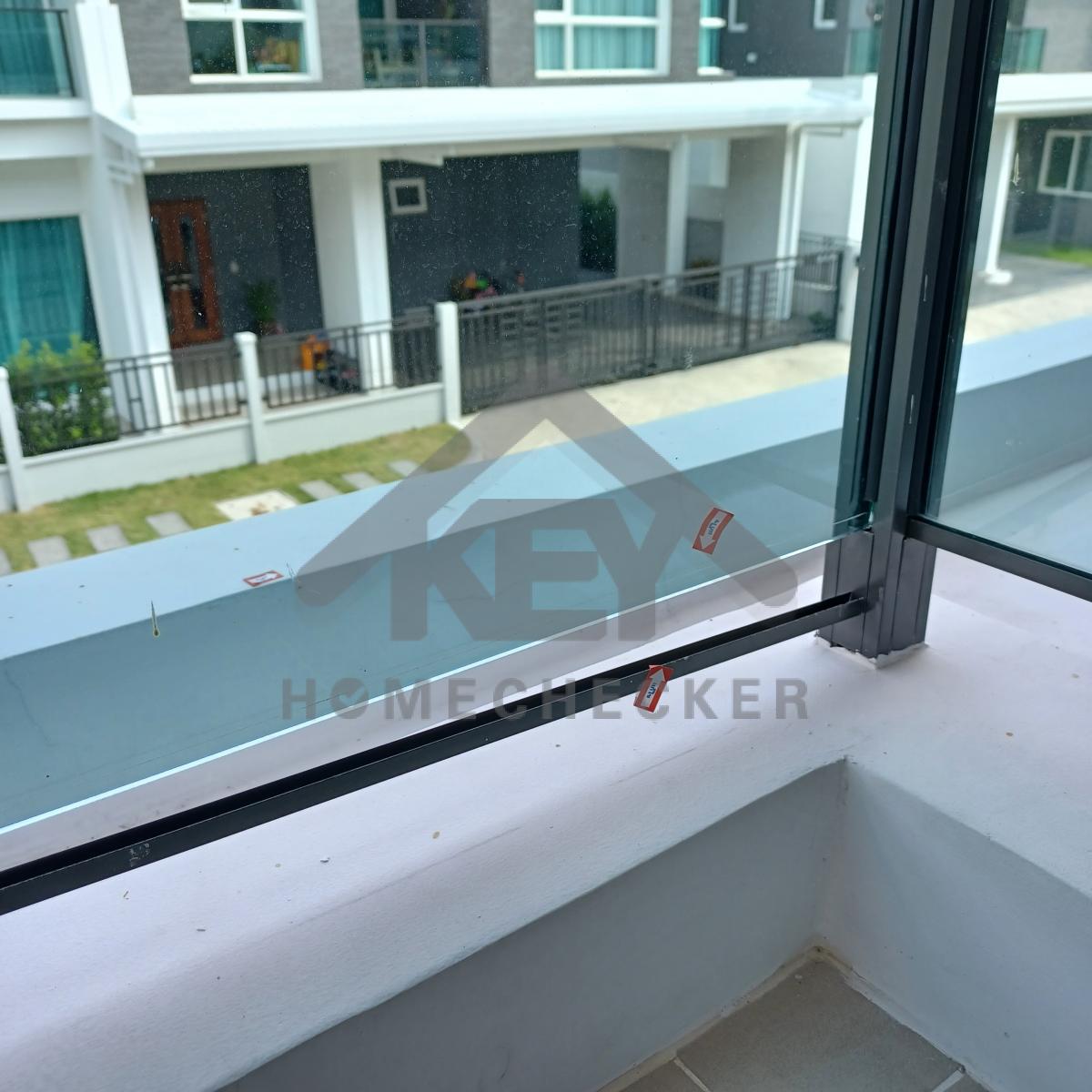

14. งานระเบียงชั้น 2

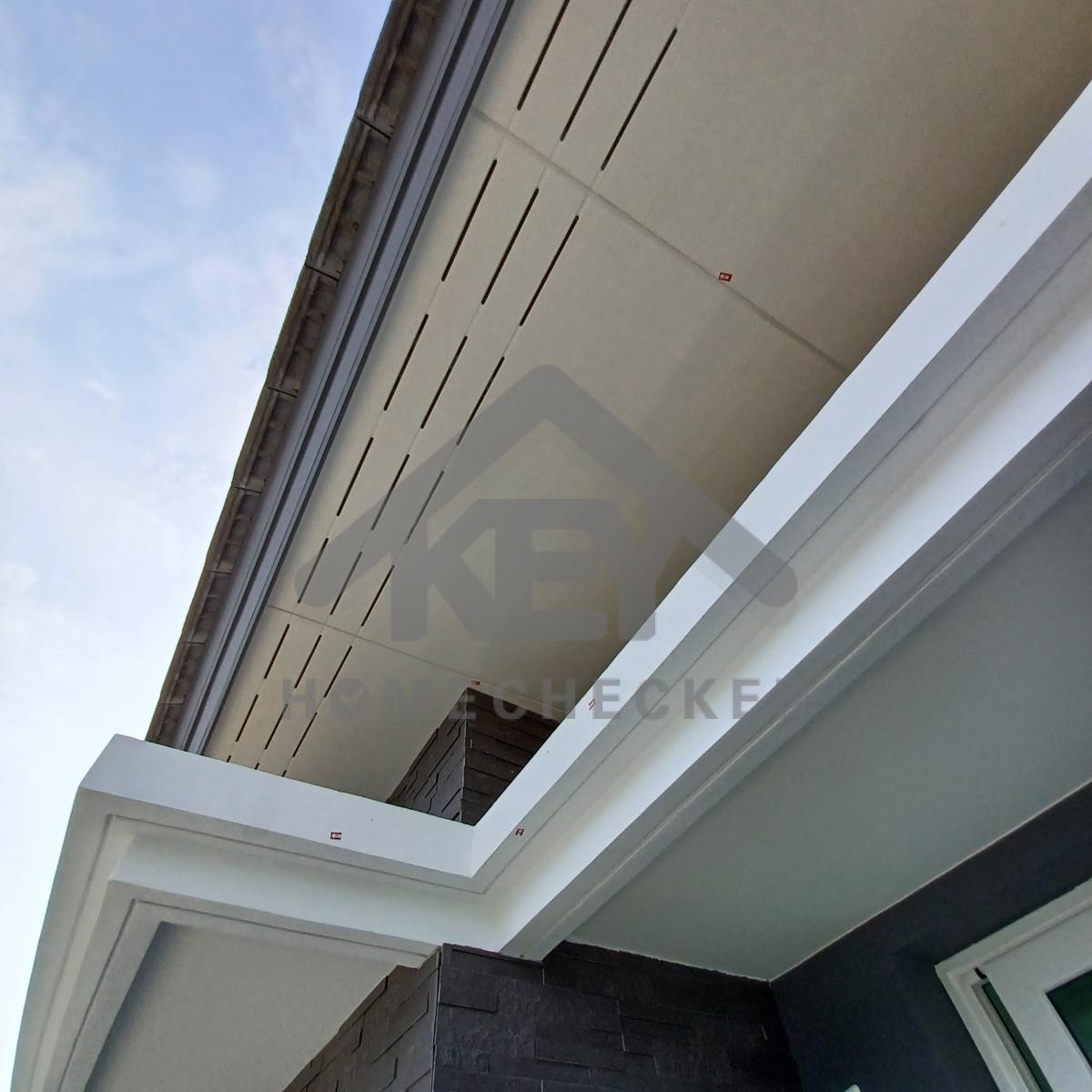

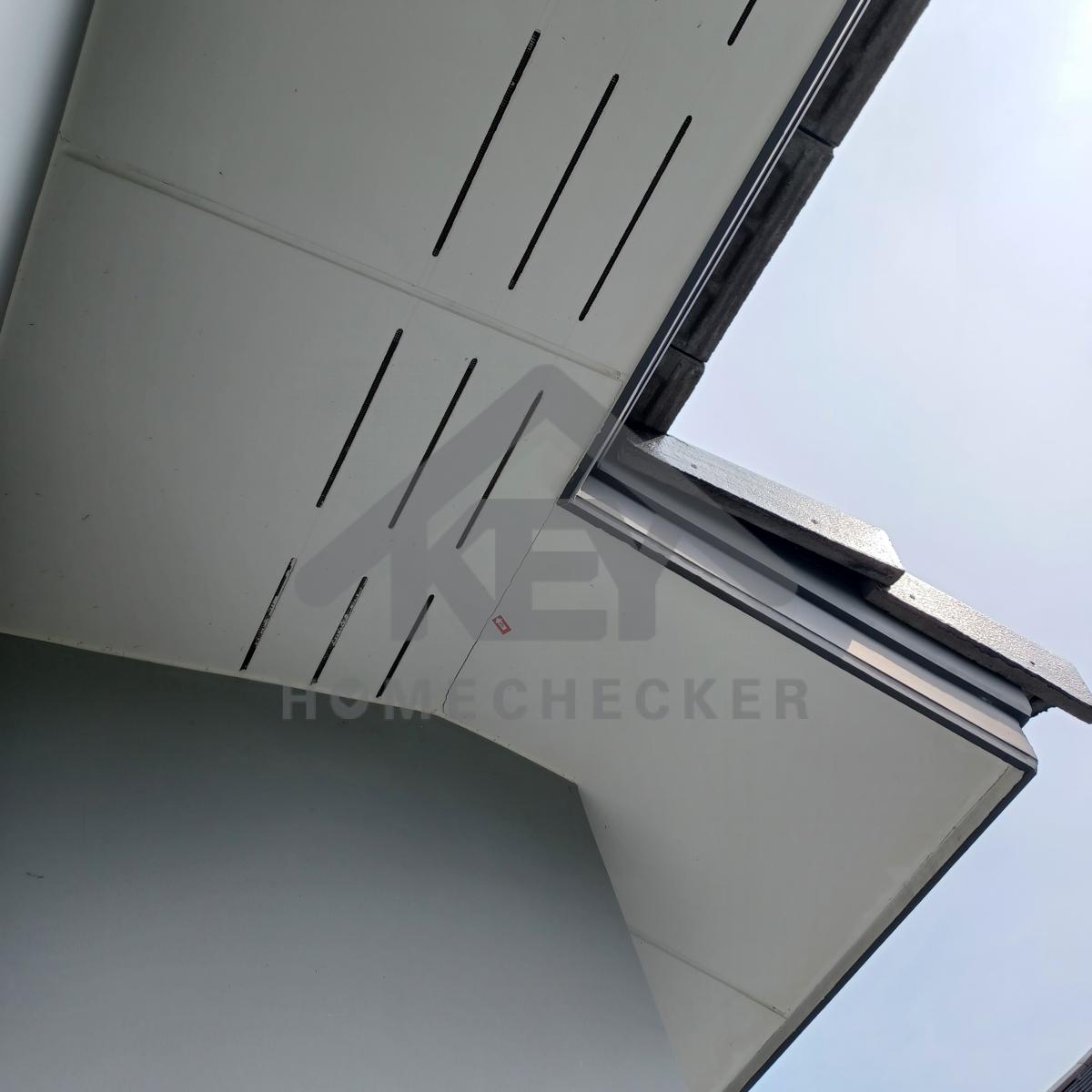

แก้ไข เก็บงานรอยแตกร้าวเก็บสีบัวด้านนอกและฝ้าชายคาให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีโคมไฟและผนังให้เรียบร้อย

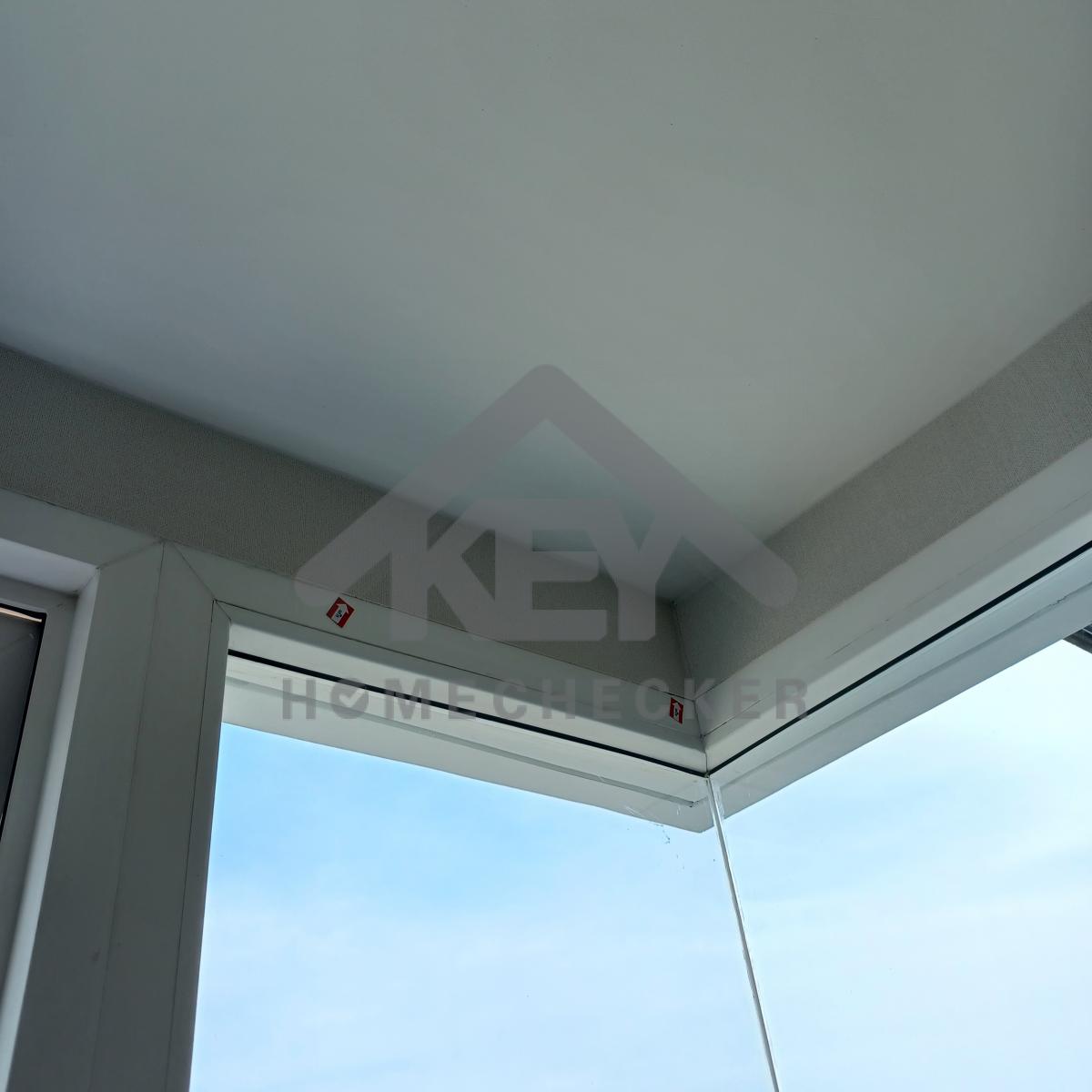

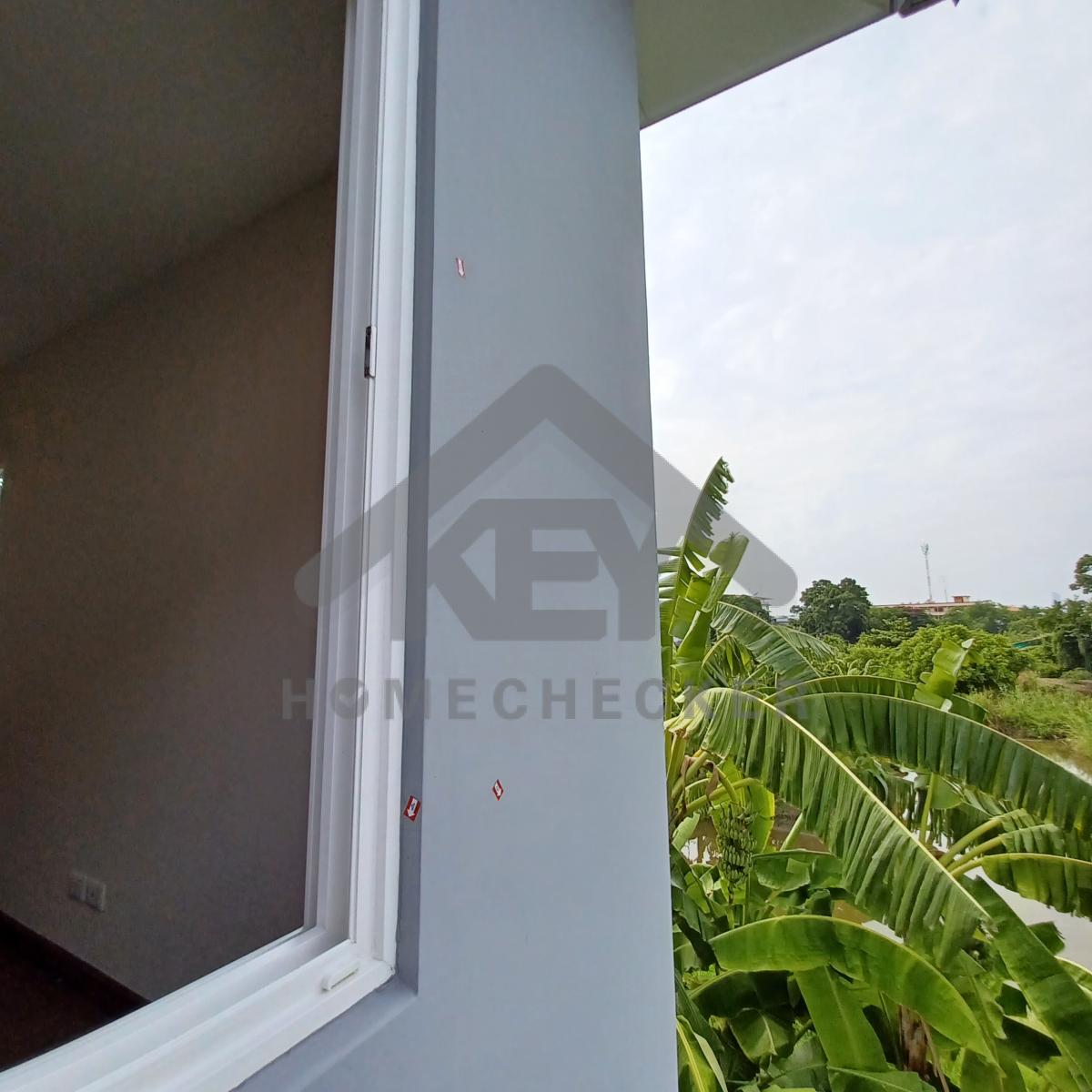

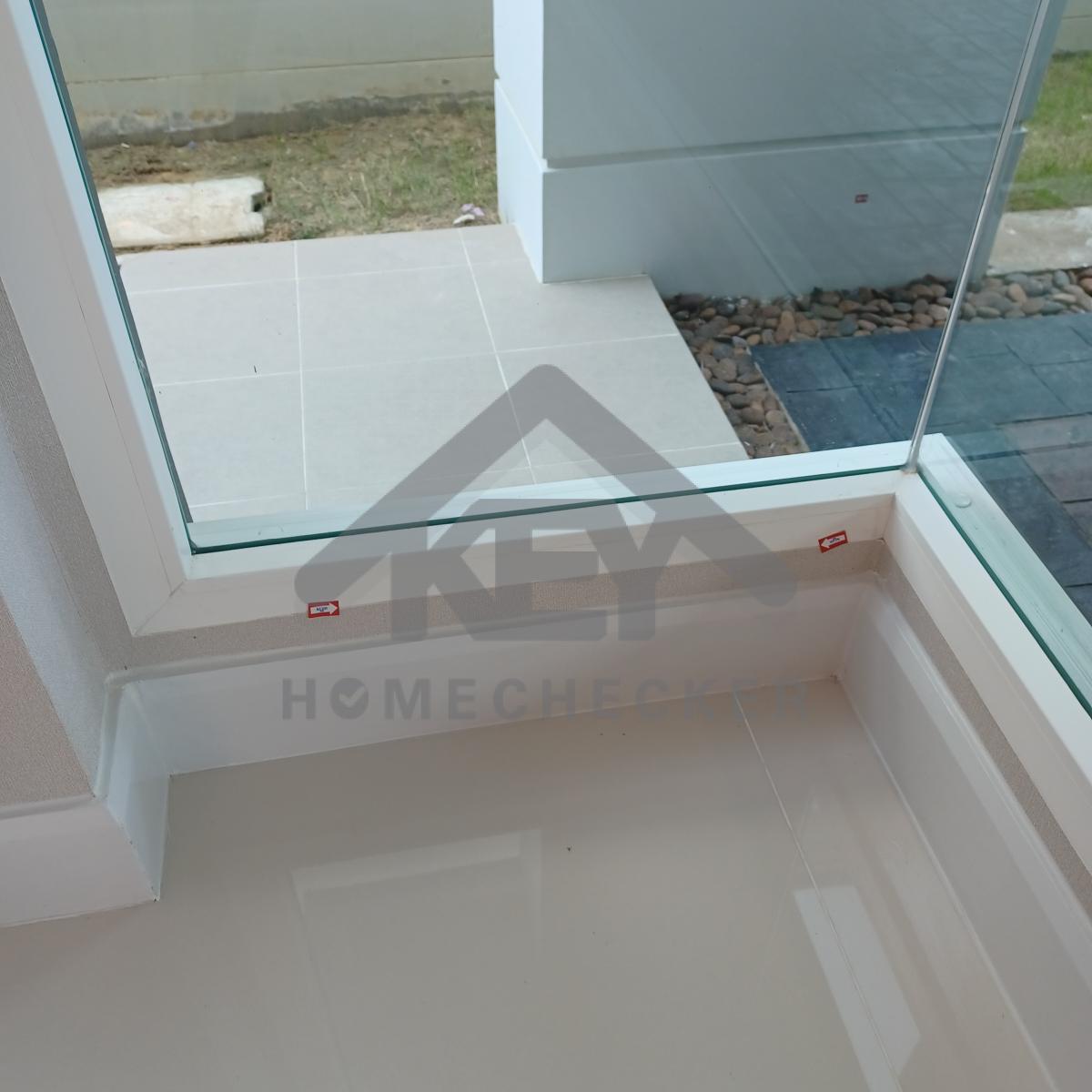

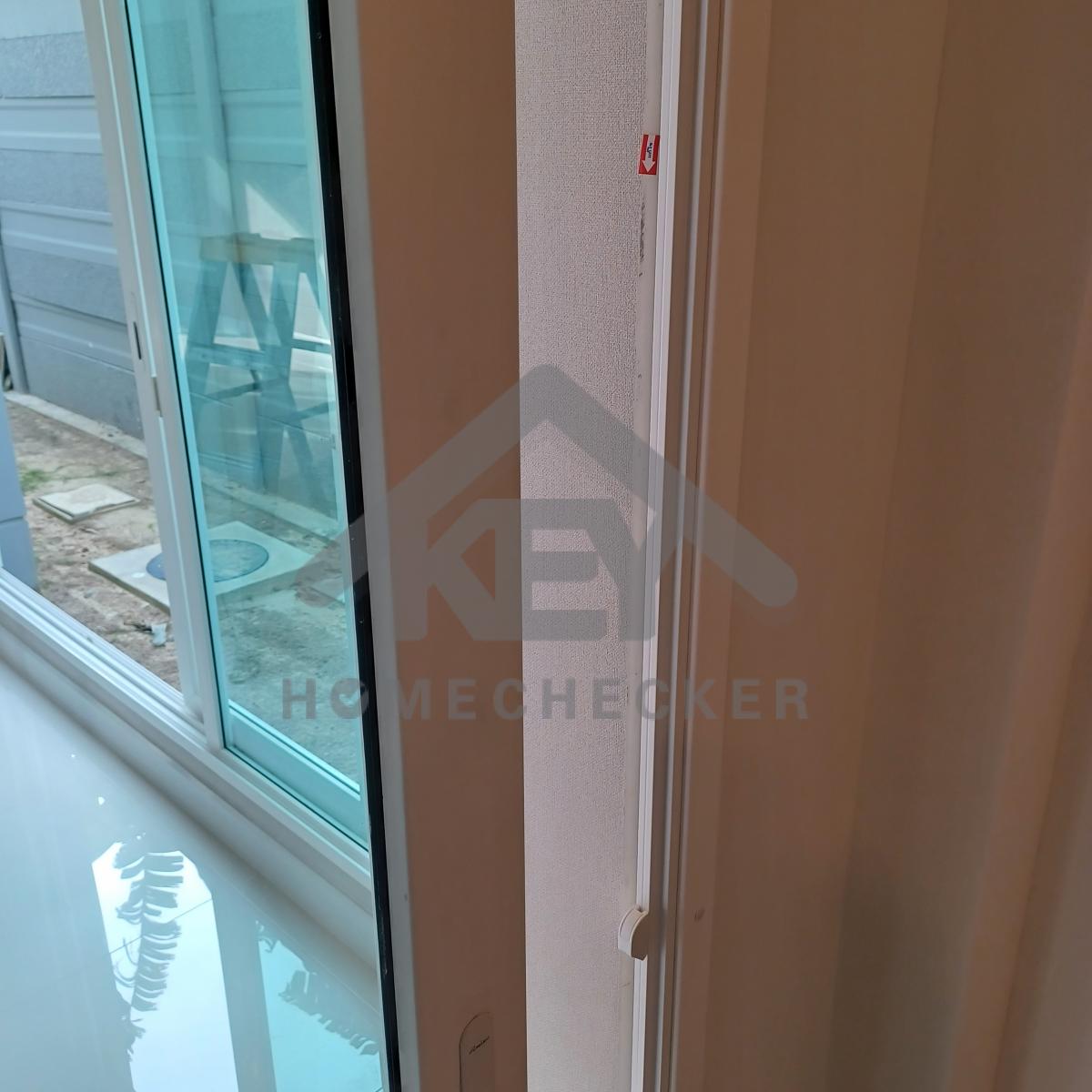

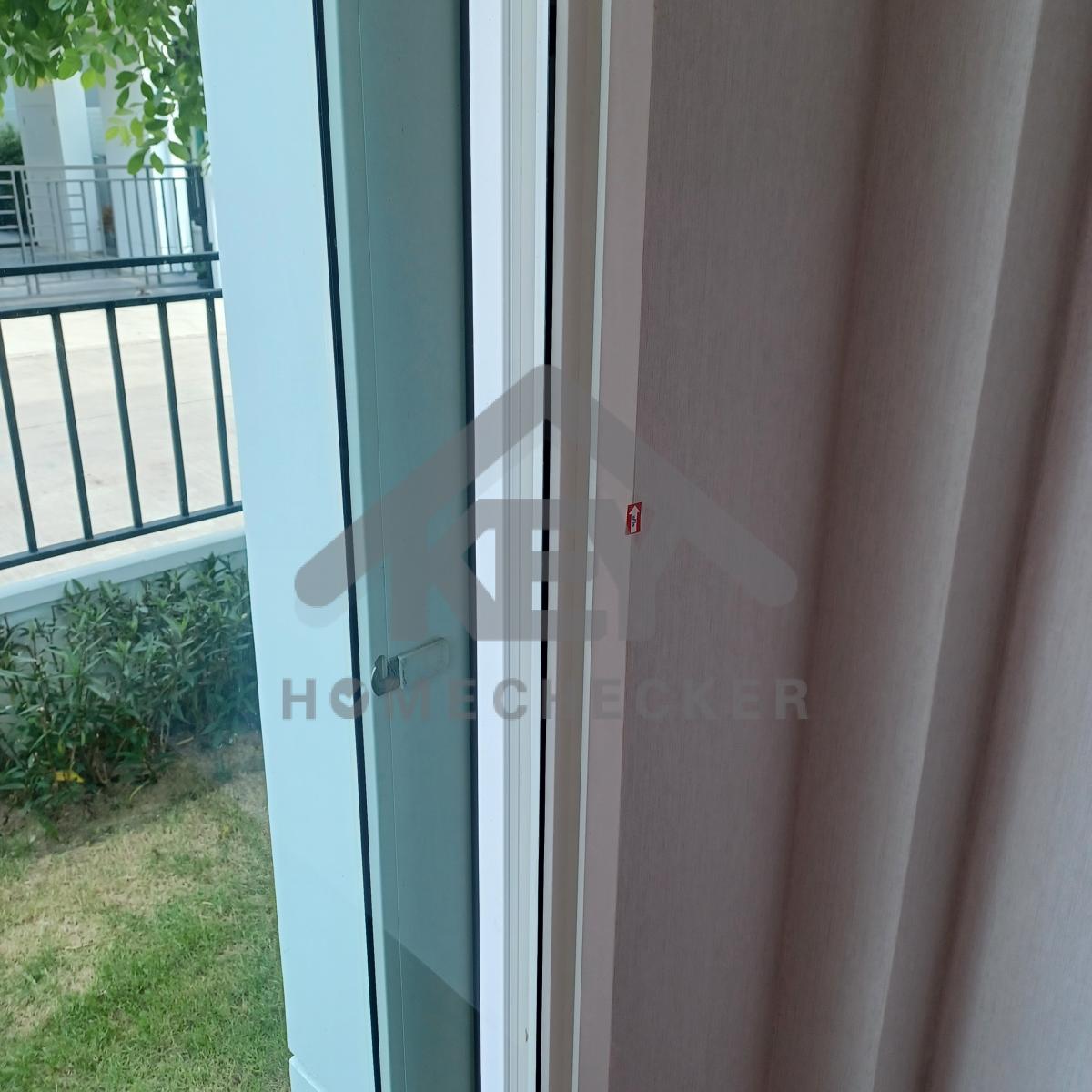

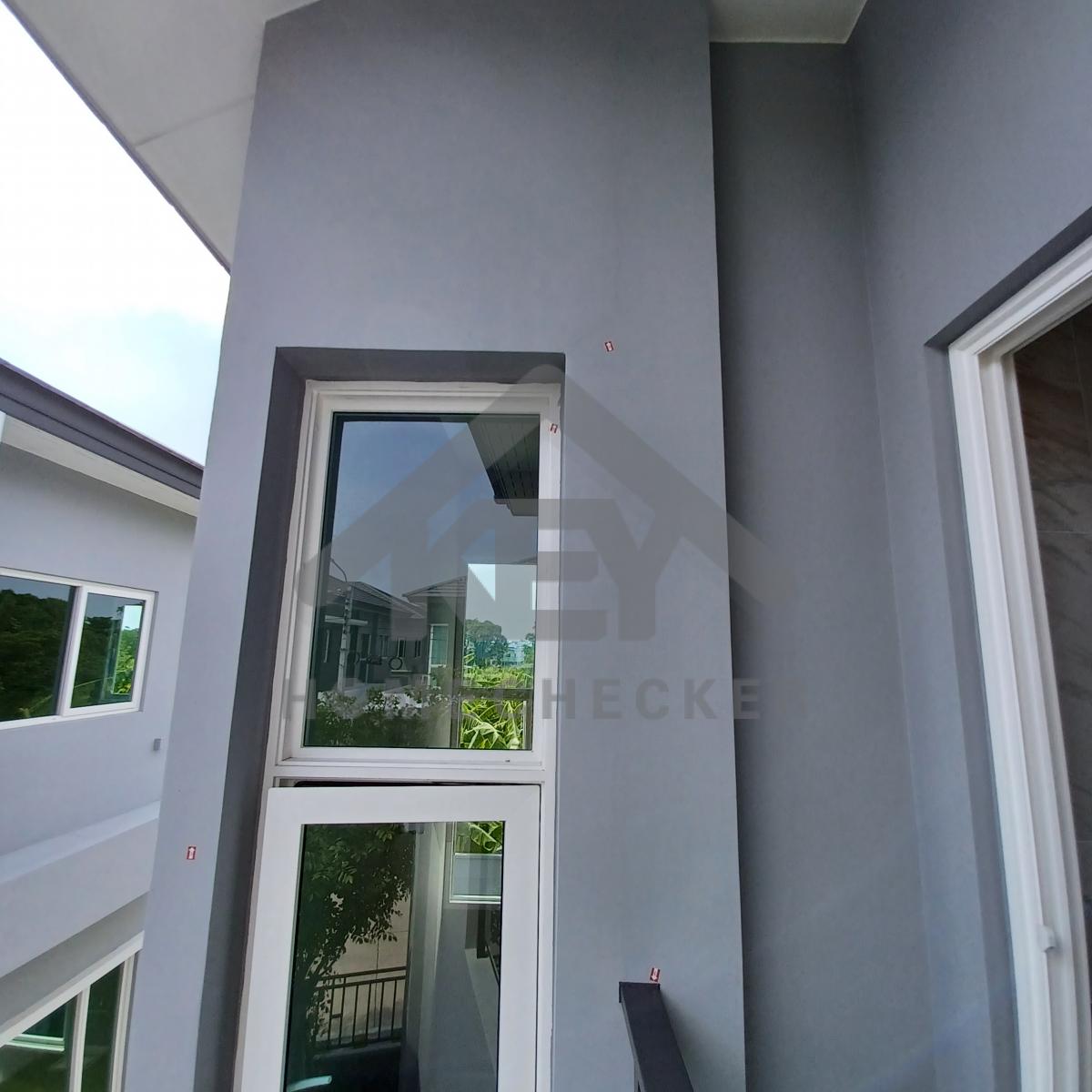

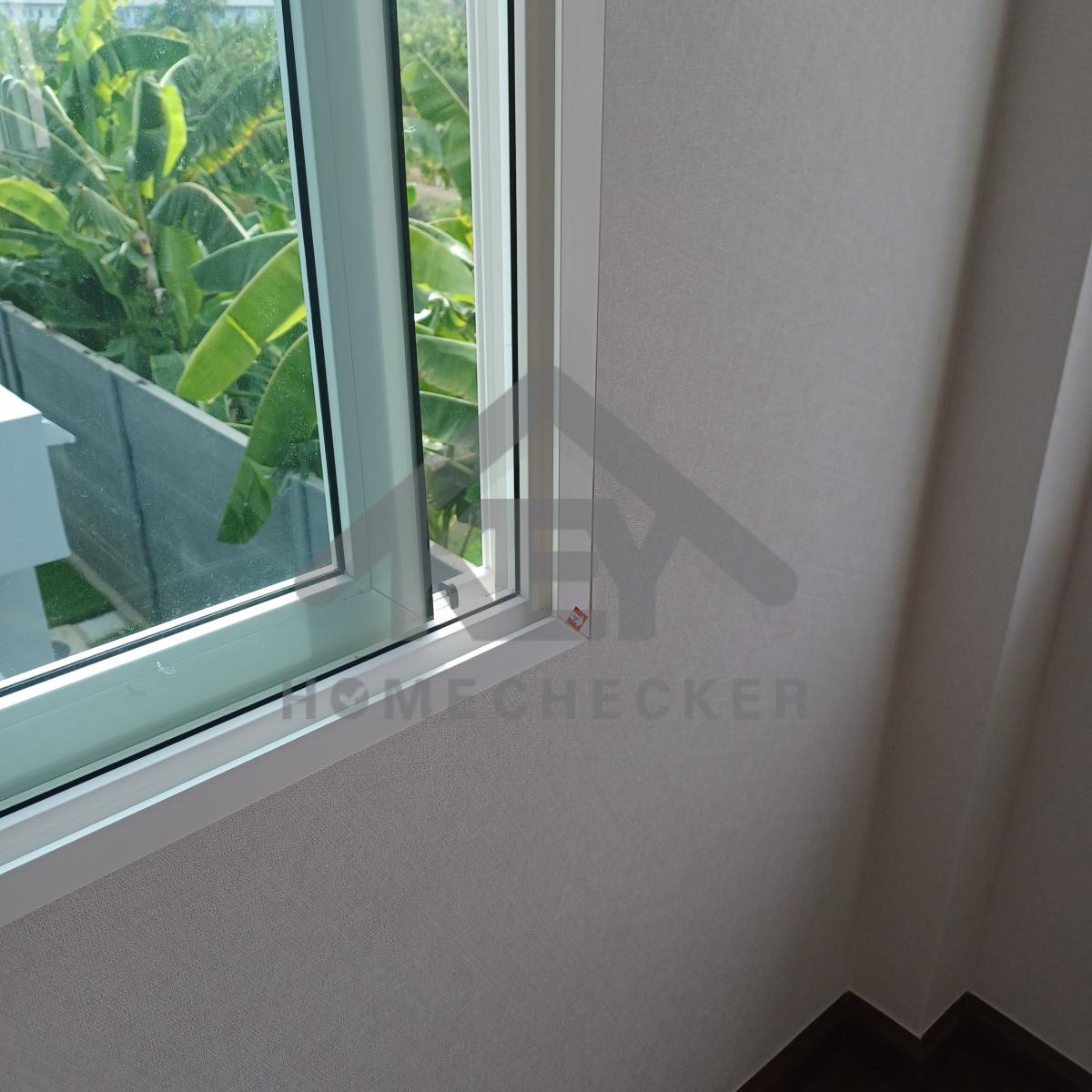

แก้ไข ใส่ลูกยางขอบกระจกให้เรียบร้อย
แก้ไข ติดตั้งอลูมิเนียมขอบกระจก ให้เรียบร้อย

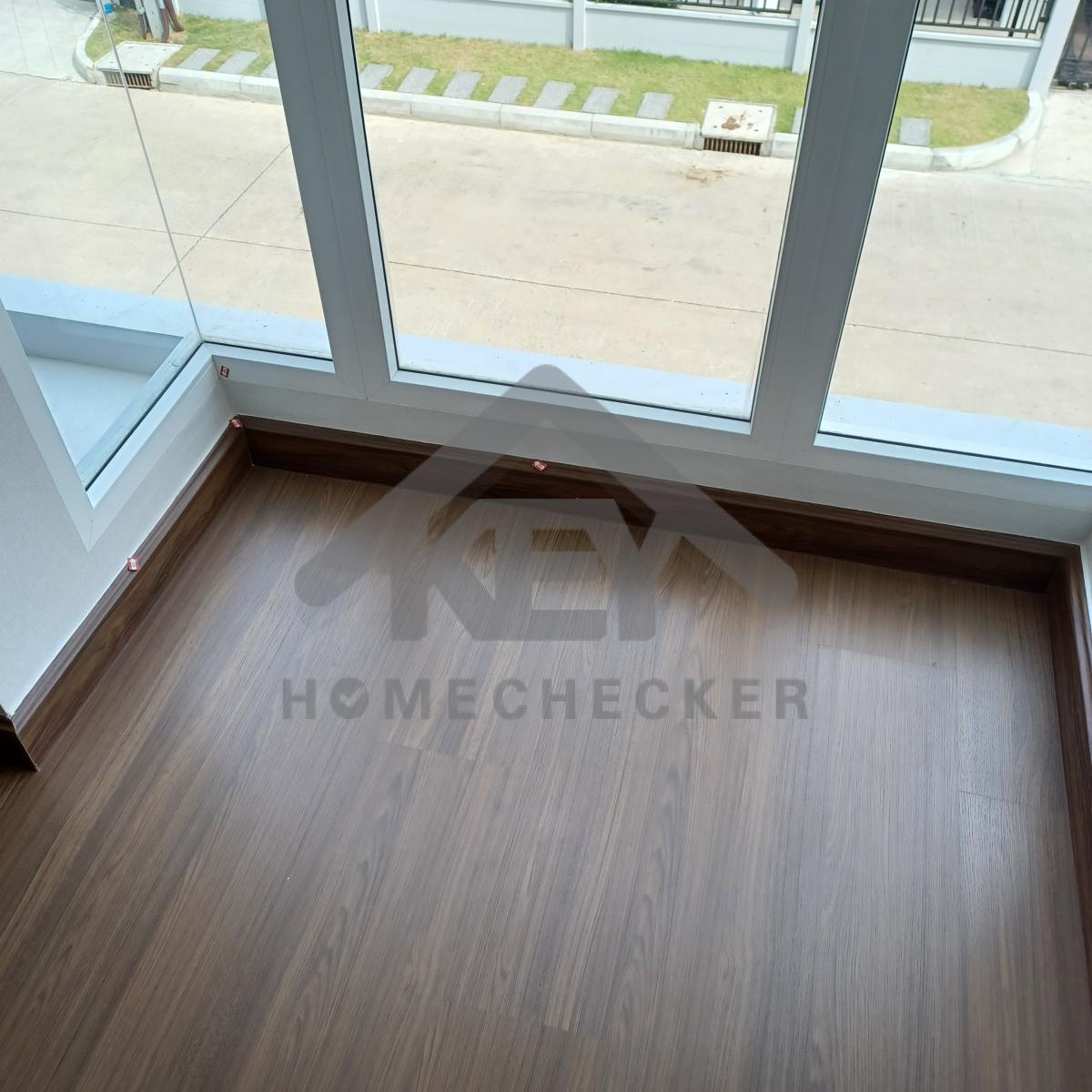

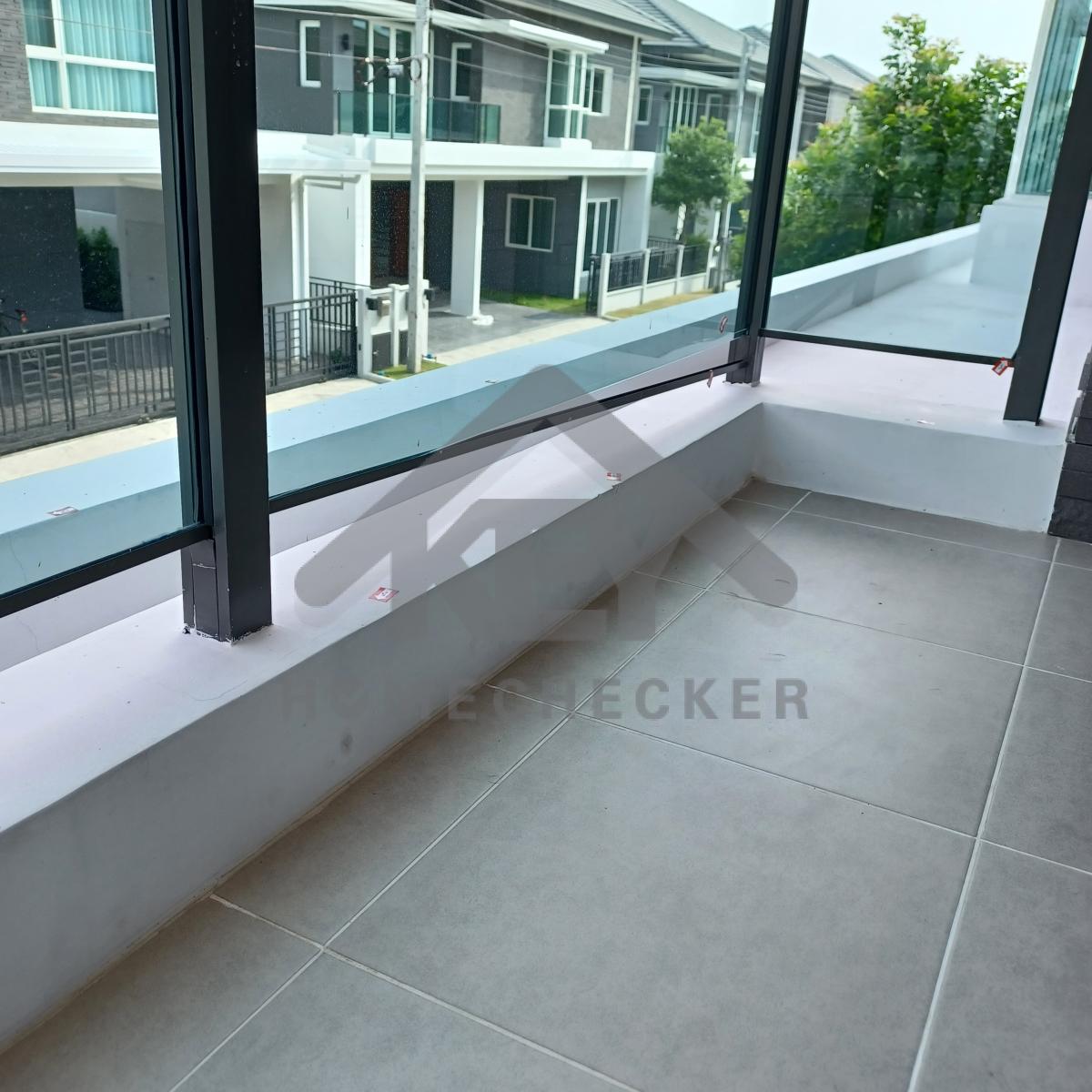

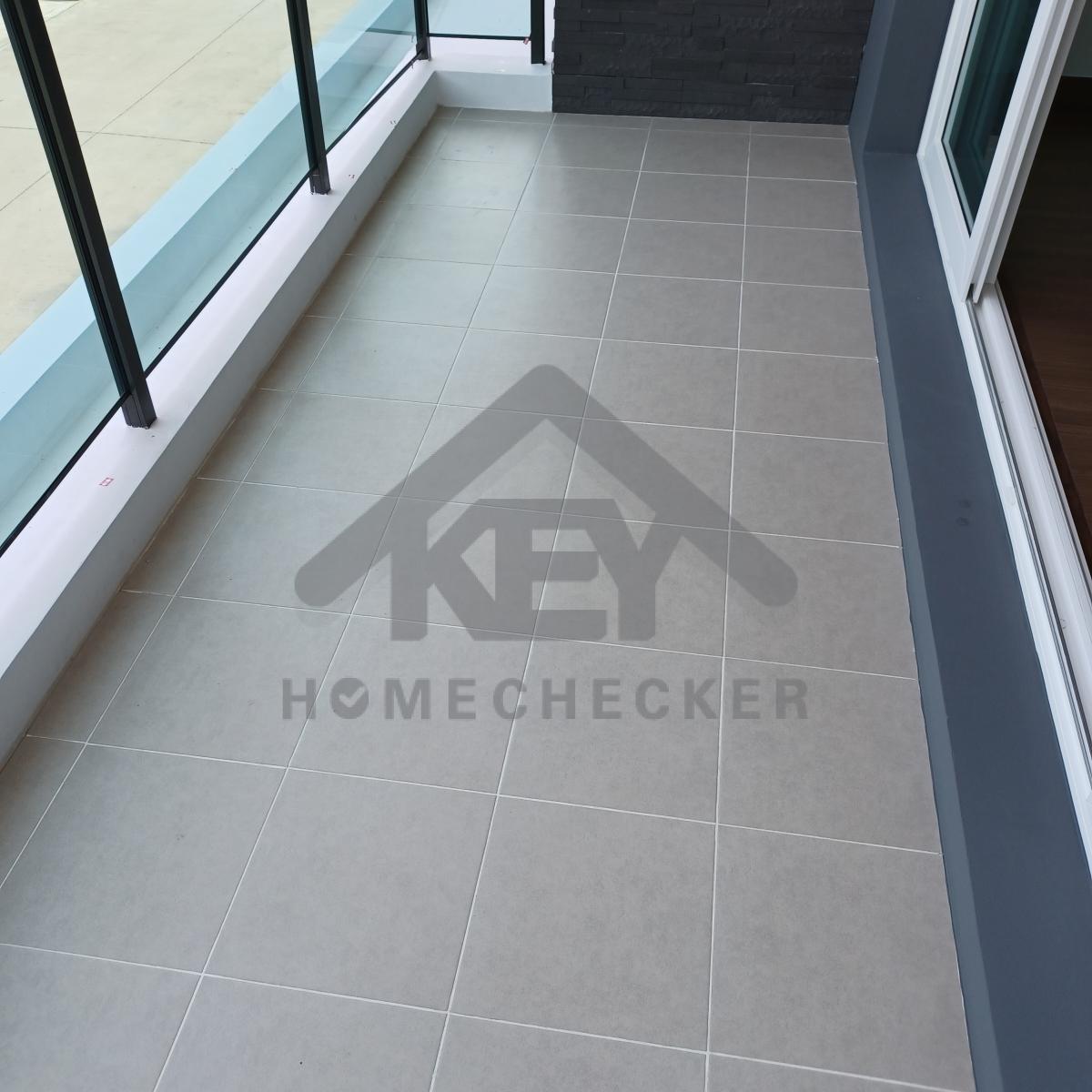

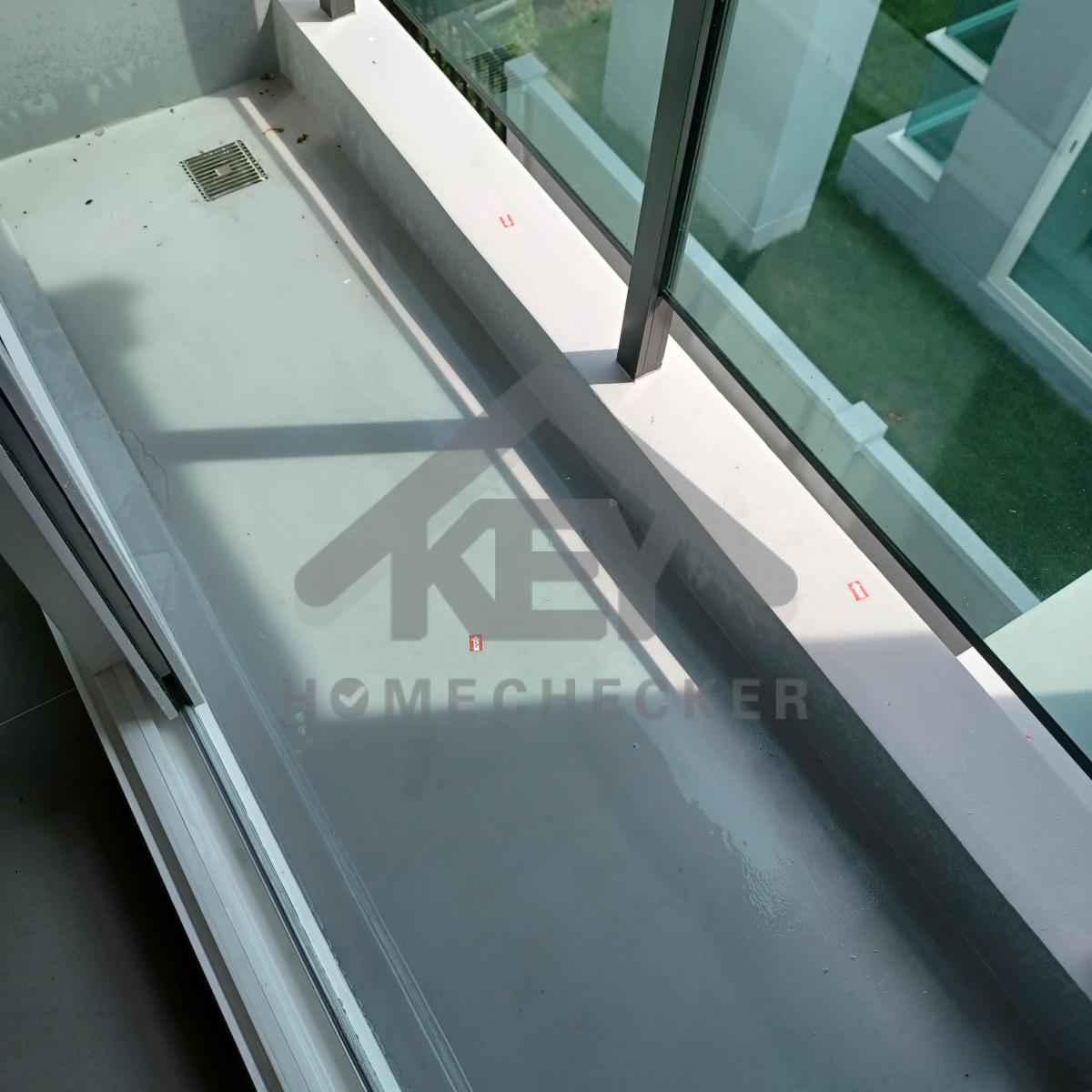

งานติดตั้งกระเบื้องพื้นเรียบร้อยดี

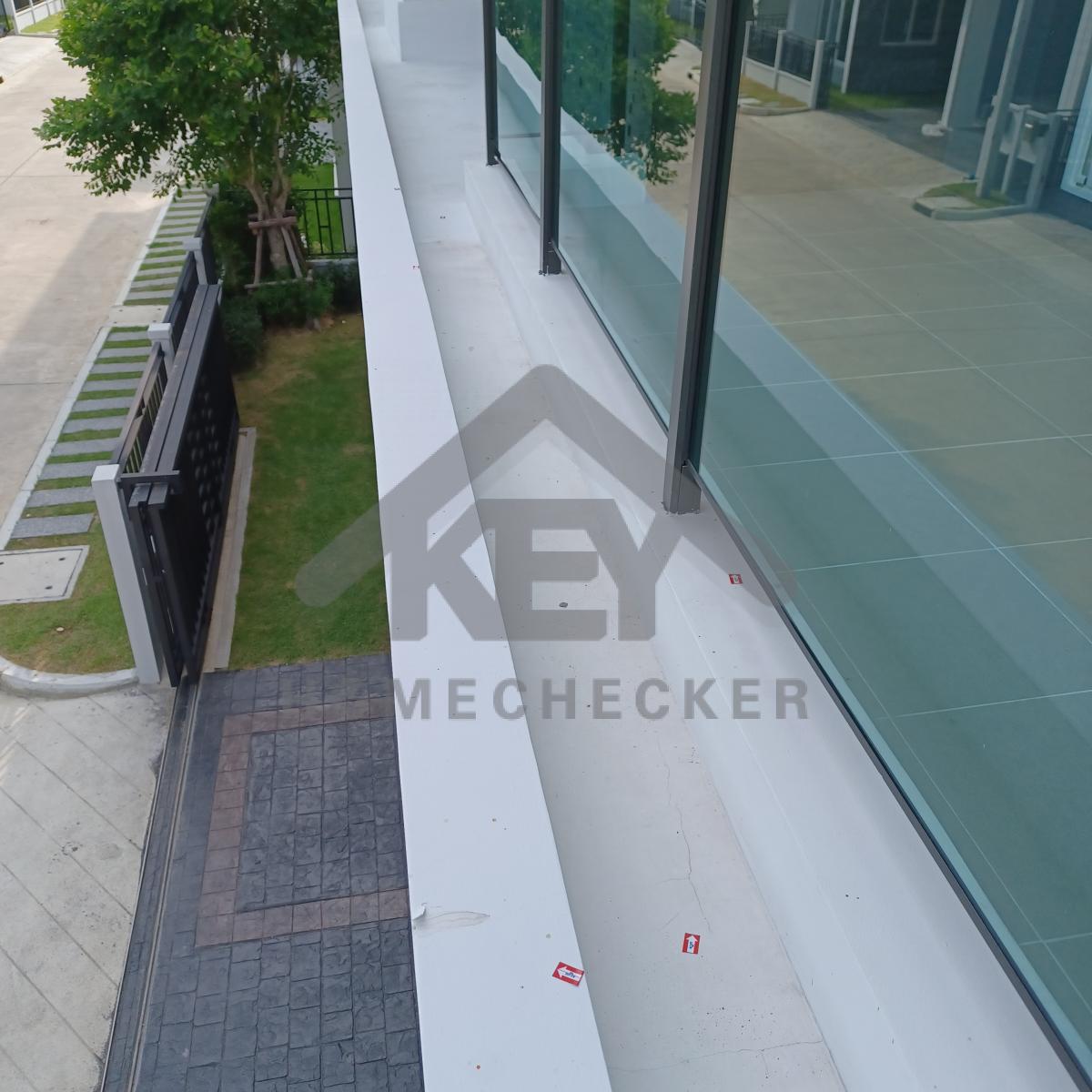

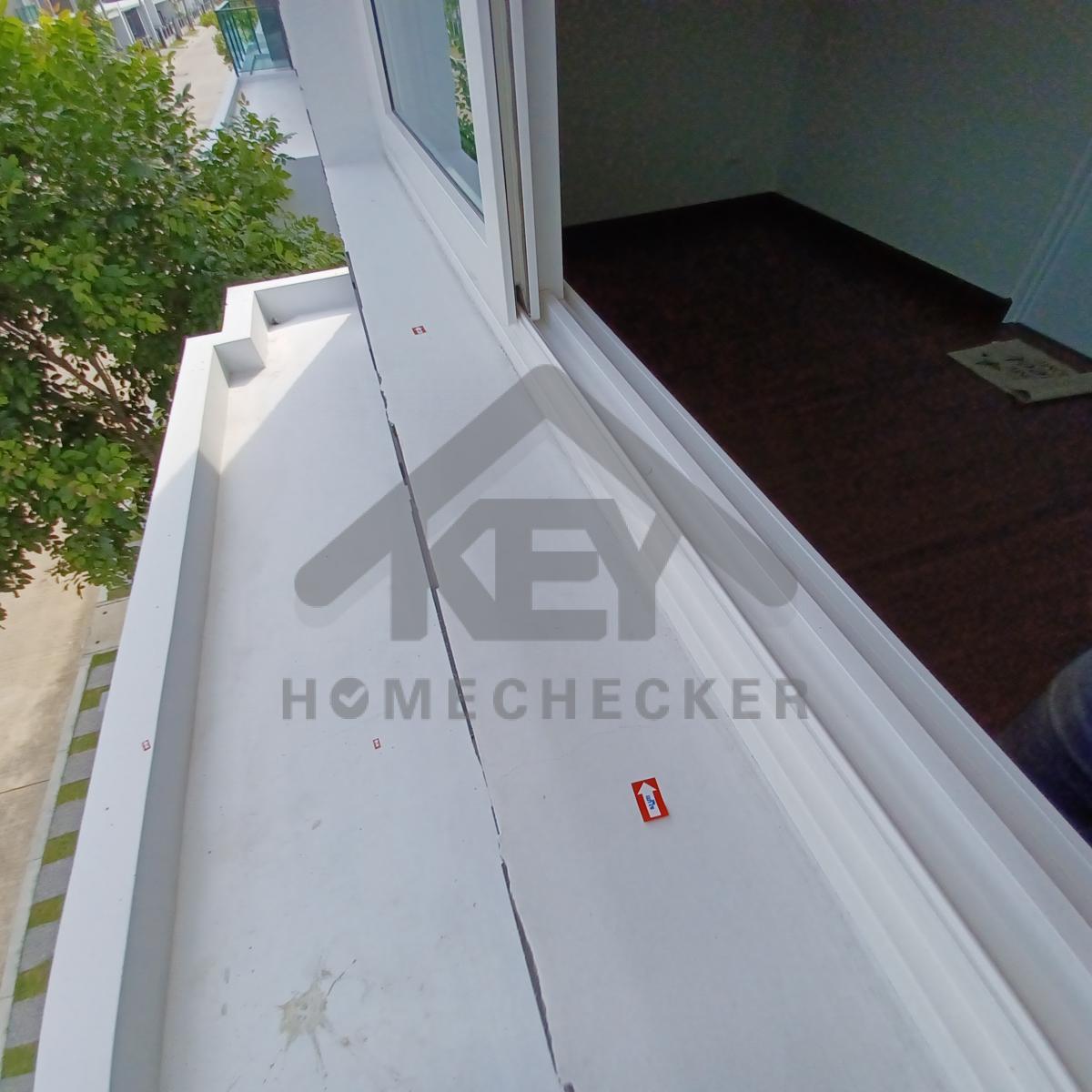

แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว ทำกันซึม และเก็บสีทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว ทำกันซึม และเก็บสีทั้งหมดให้เรียบร้อย
15. งานชั้นลอย

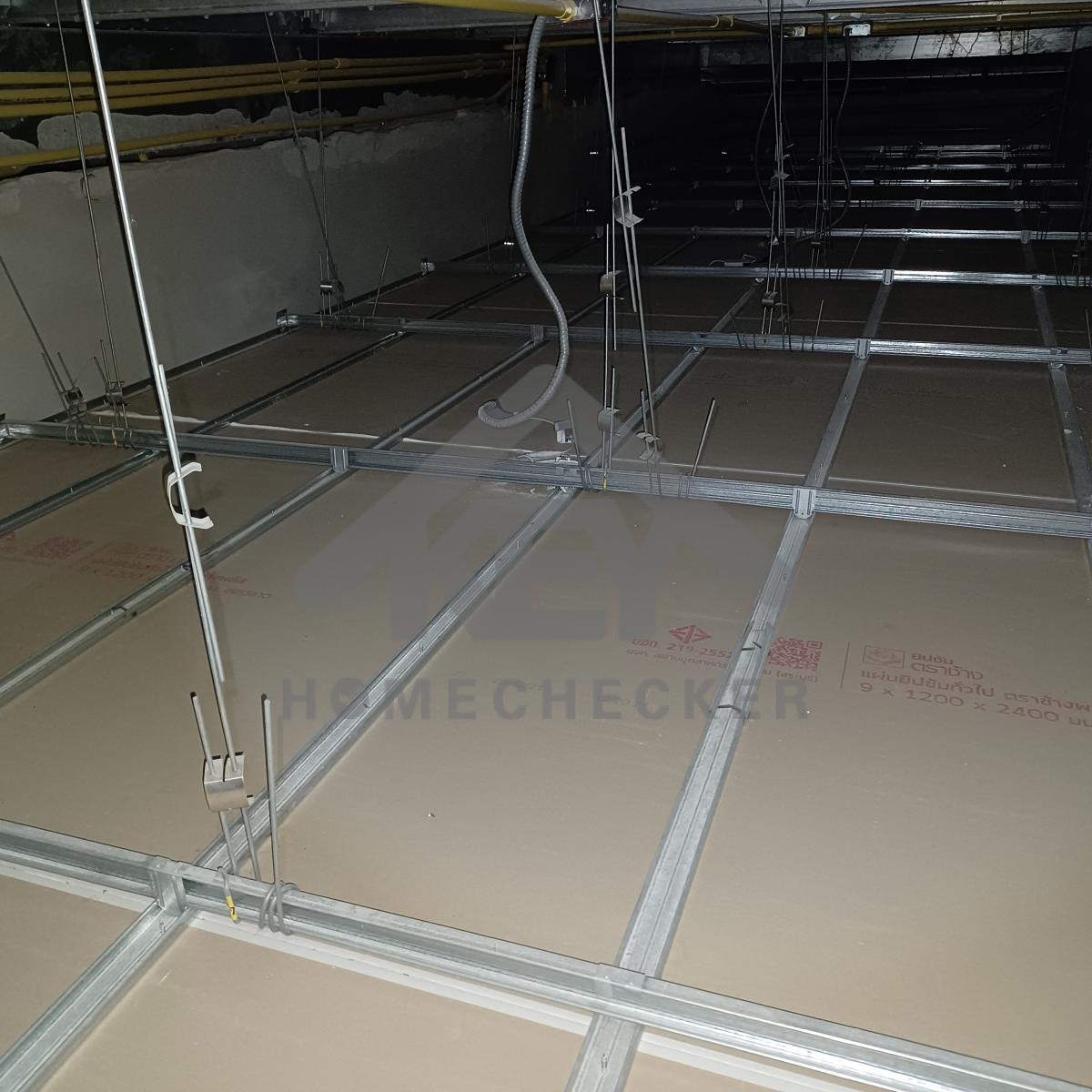

แก้ไข ฝ้าเพดานสีด่างเก็บสีเพิ่มเติม
แก้ไข ทำความสะอาดเก็บรอยสีวอลเปเปอร์ให้เรียบร้อย
แก้ไข ทำความสะอาดและเก็บงานซิลิโคนให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานไวนิลขอบกระจกให้เรียบร้อย

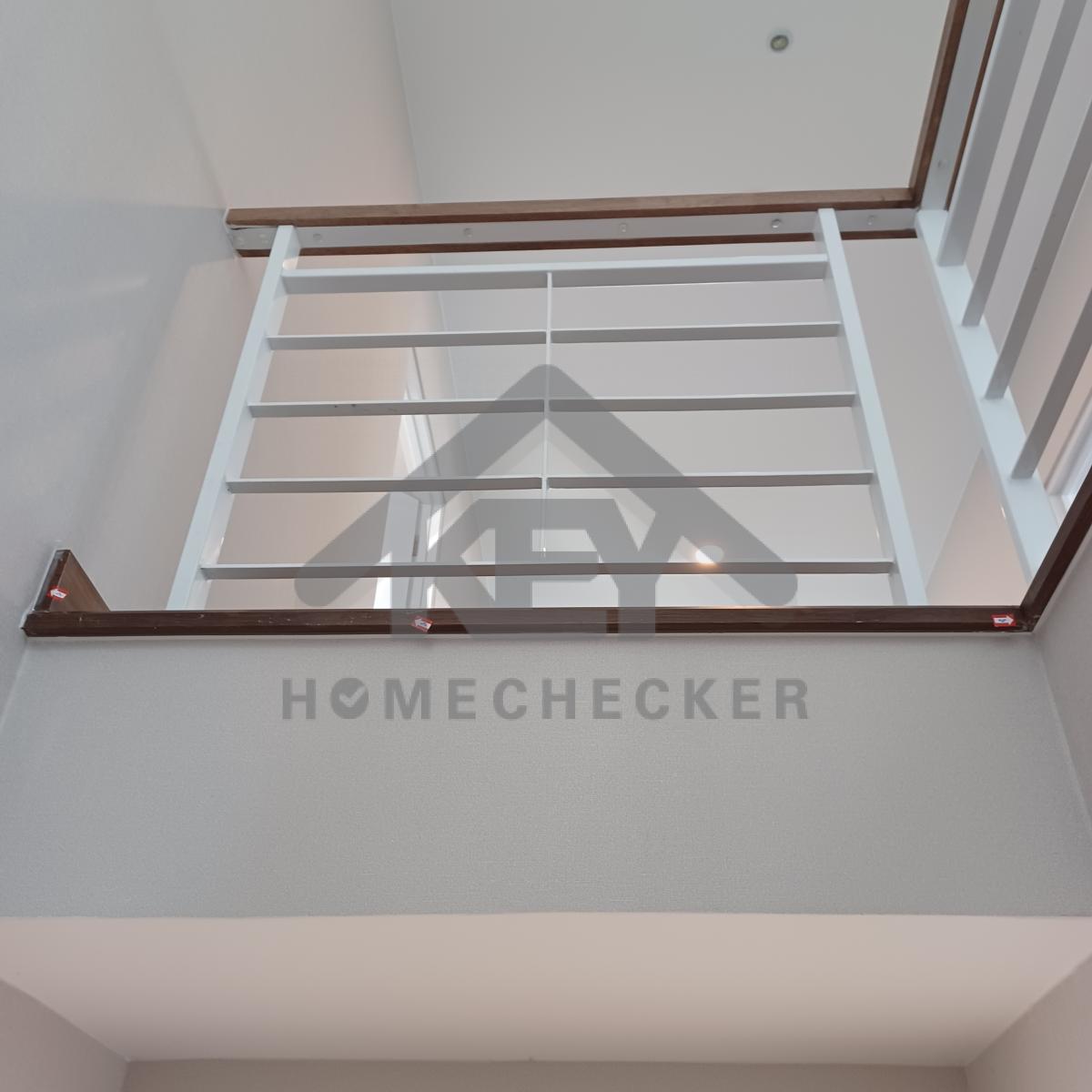

แก้ไข เก็บงานซิลิโคนและเก็บสีราวกันตกให้เรียบร้อย
16. งานห้องนอนชั้น 2 (1)
แก้ไข เก็บงานซิลิโคนรอยต่อมุมบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบตัวจบและรอยต่อมุมบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนรอยต่อมุมบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานรอยต่อวอลเปเปอร์ให้เรียบร้อย

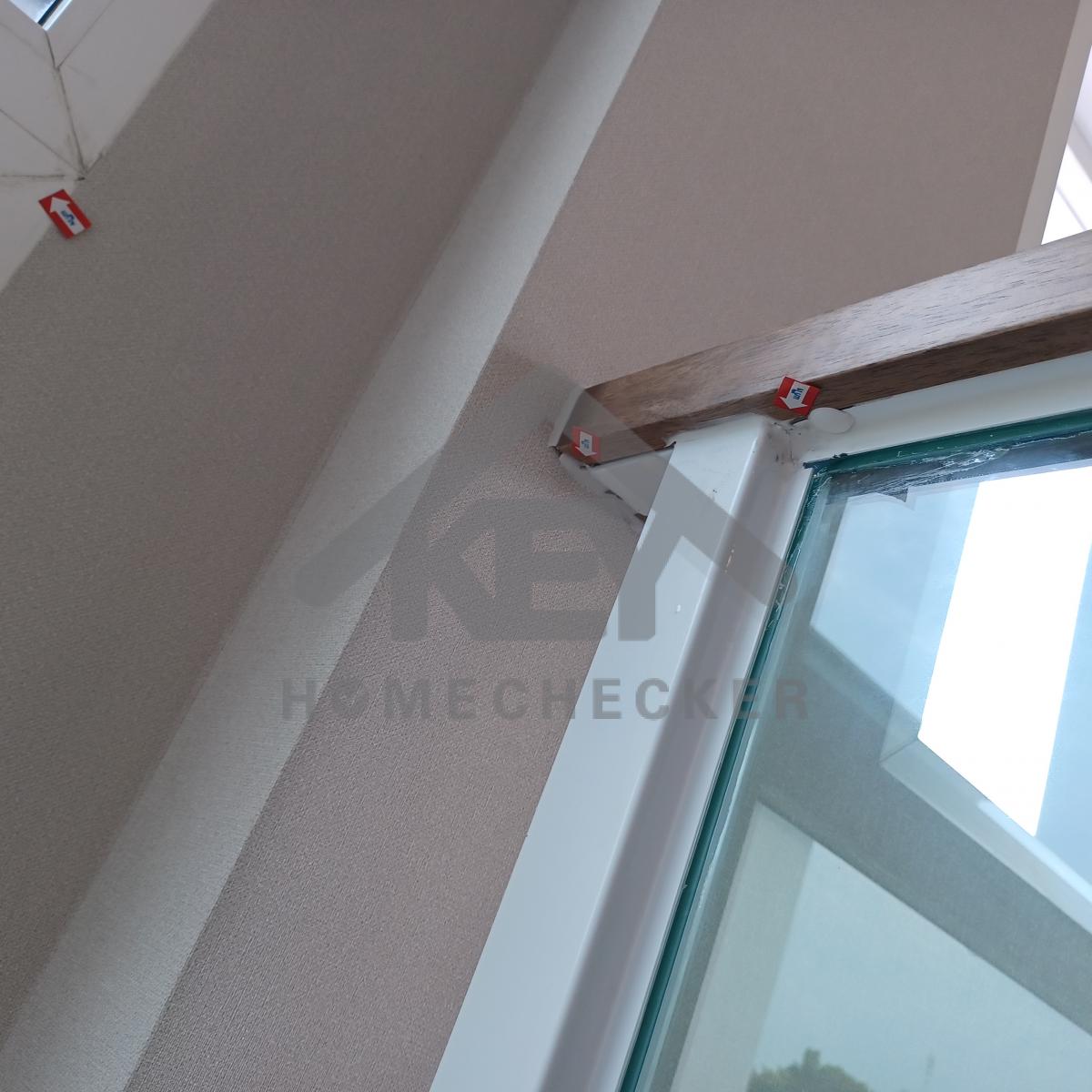

แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบหน้าต่างด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว ทำกันซึมและเก็บสีทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดฝาครอบสวิตช์ไฟห้องน้ำหรือเปลี่ยนใหม่
17. งานห้องนอนชั้น 2 (2)
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวรอยต่อฝ้าชายคาให้เรียบร้อย
18. งานห้องนอนชั้น 2 (3)
แก้ไข เก็บงานขอบวอลเปเปอร์หลุดลอก
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวทำกันซึมและเก็บสีทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอแตกร้าวขอบหน้าต่างและผนังด้านนอกทั้งหมดให้เรียบร้อย

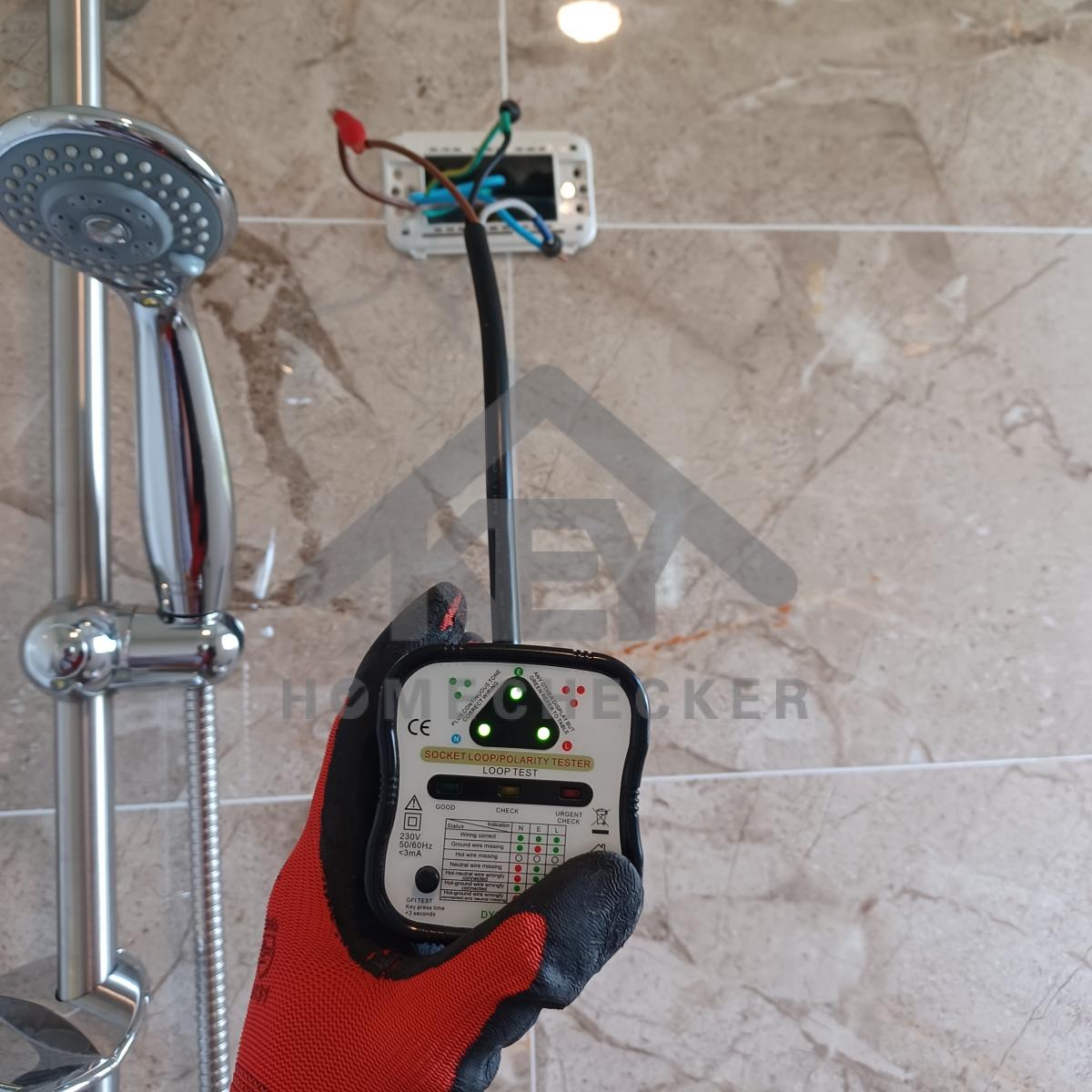

19. งานห้องน้ำชั้น 2 (1)

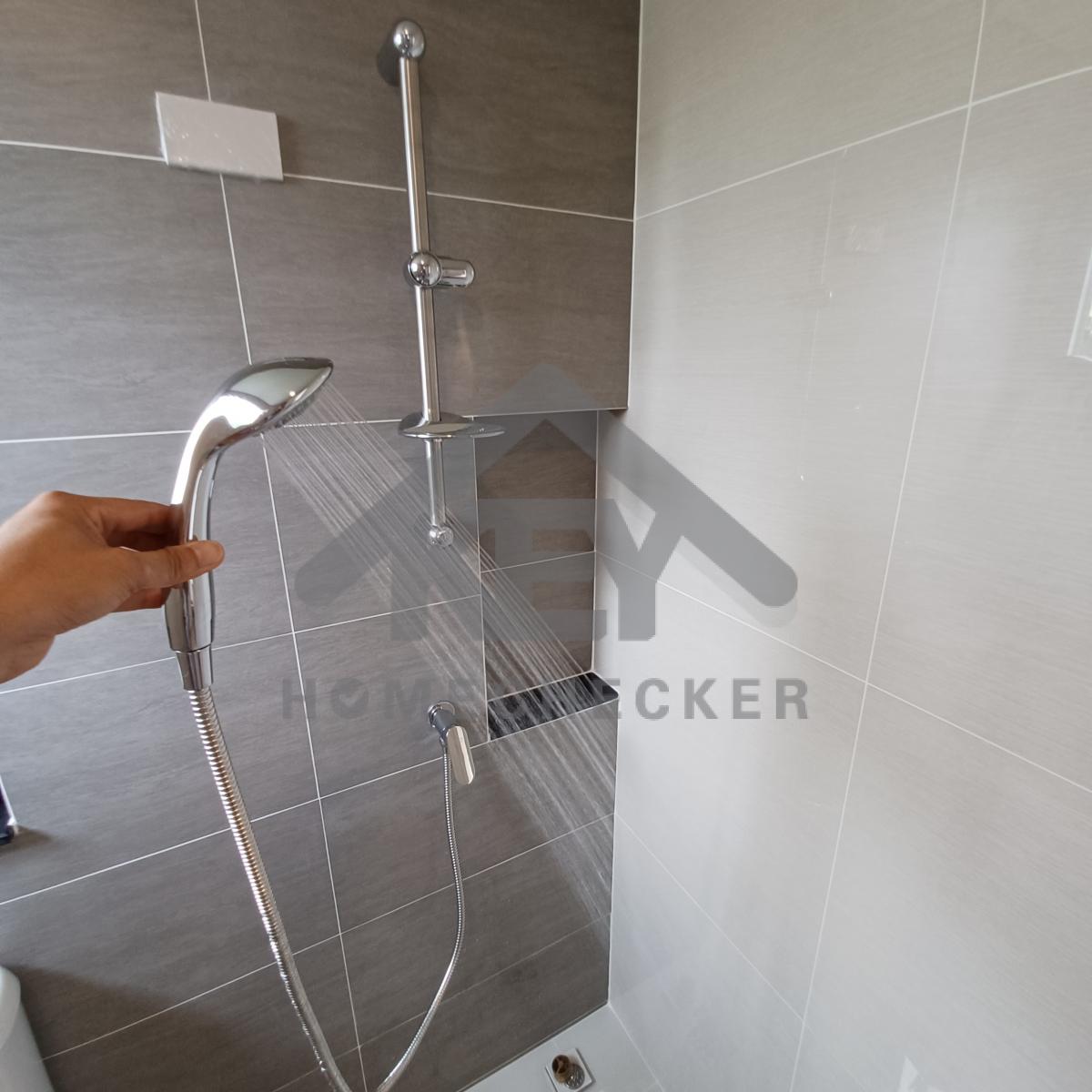

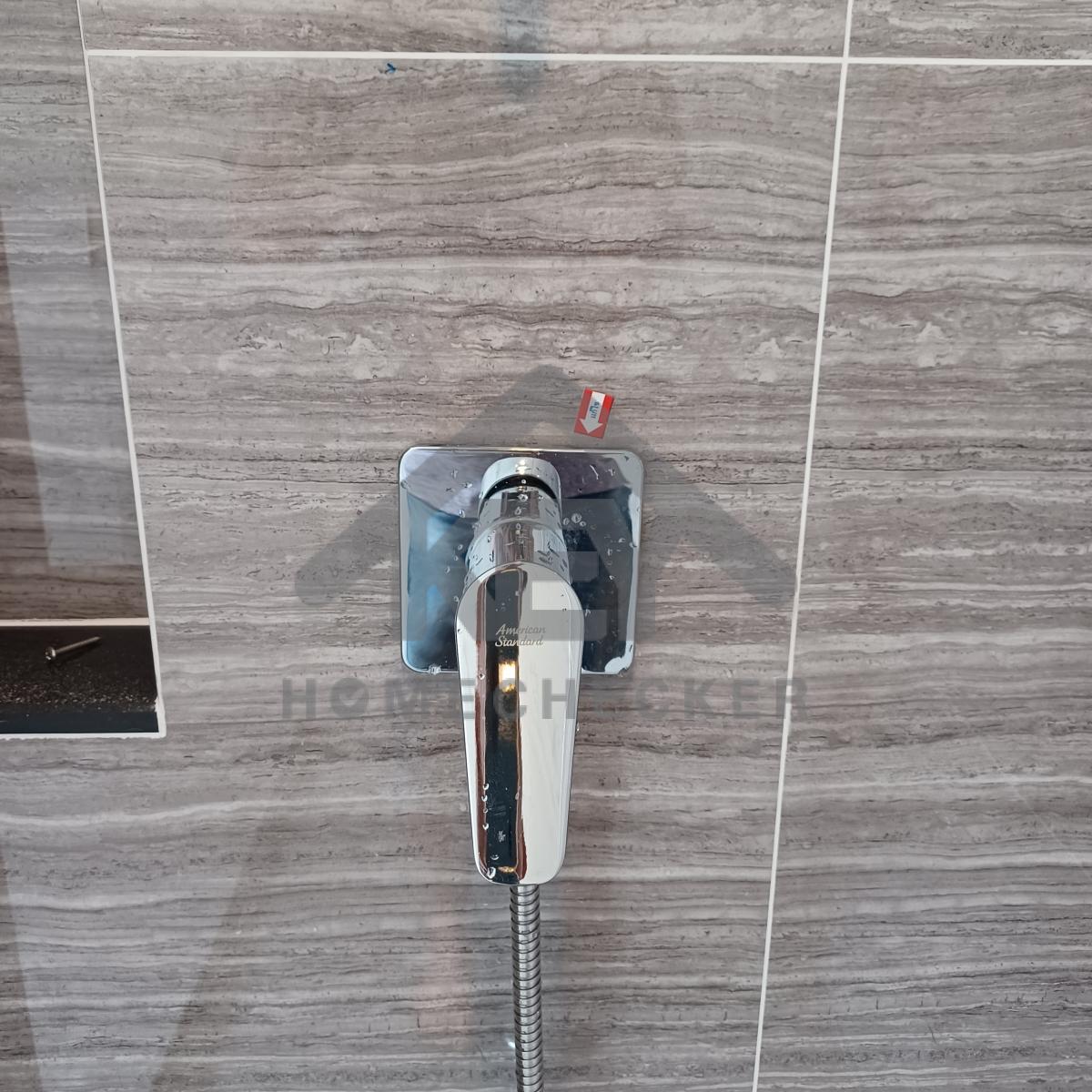

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

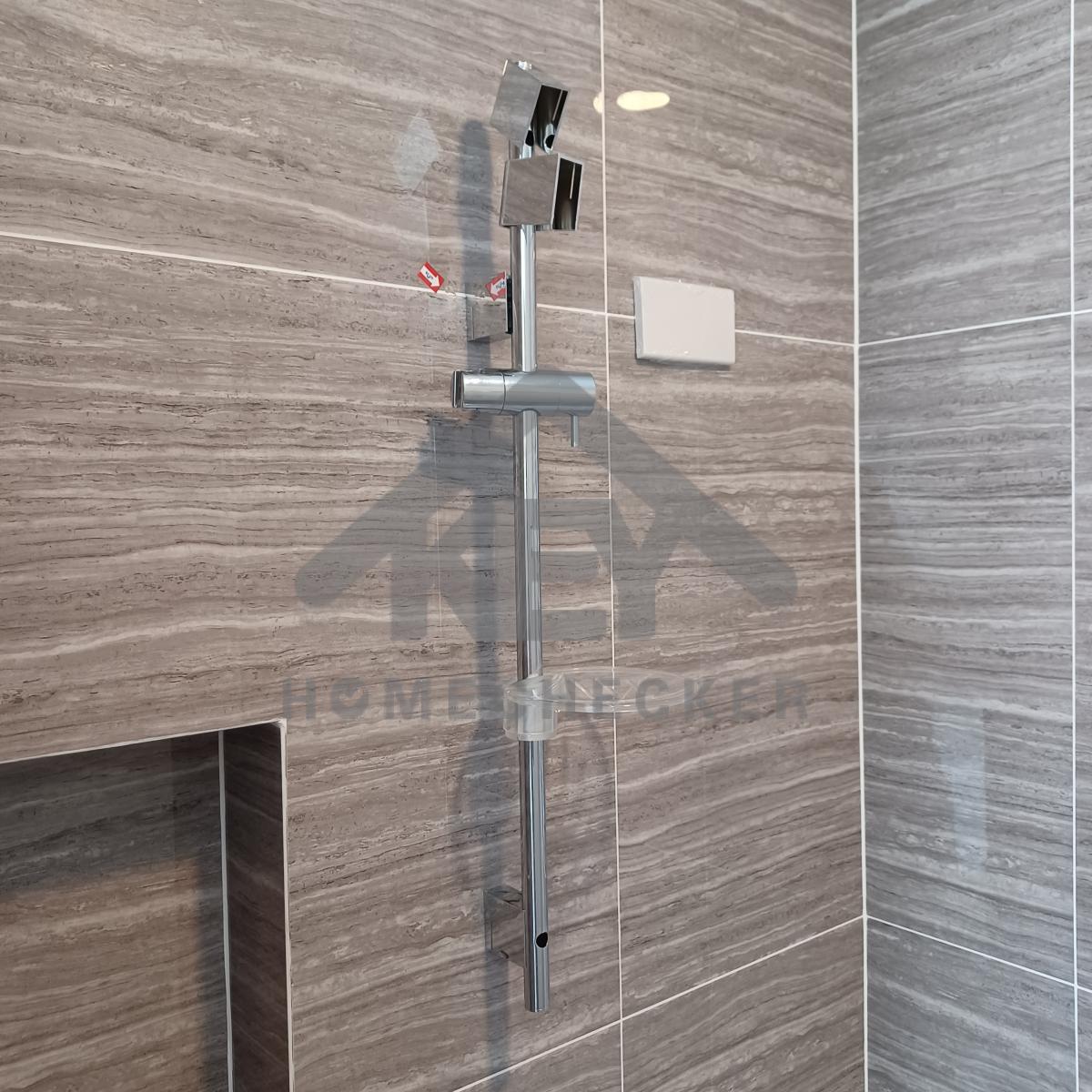

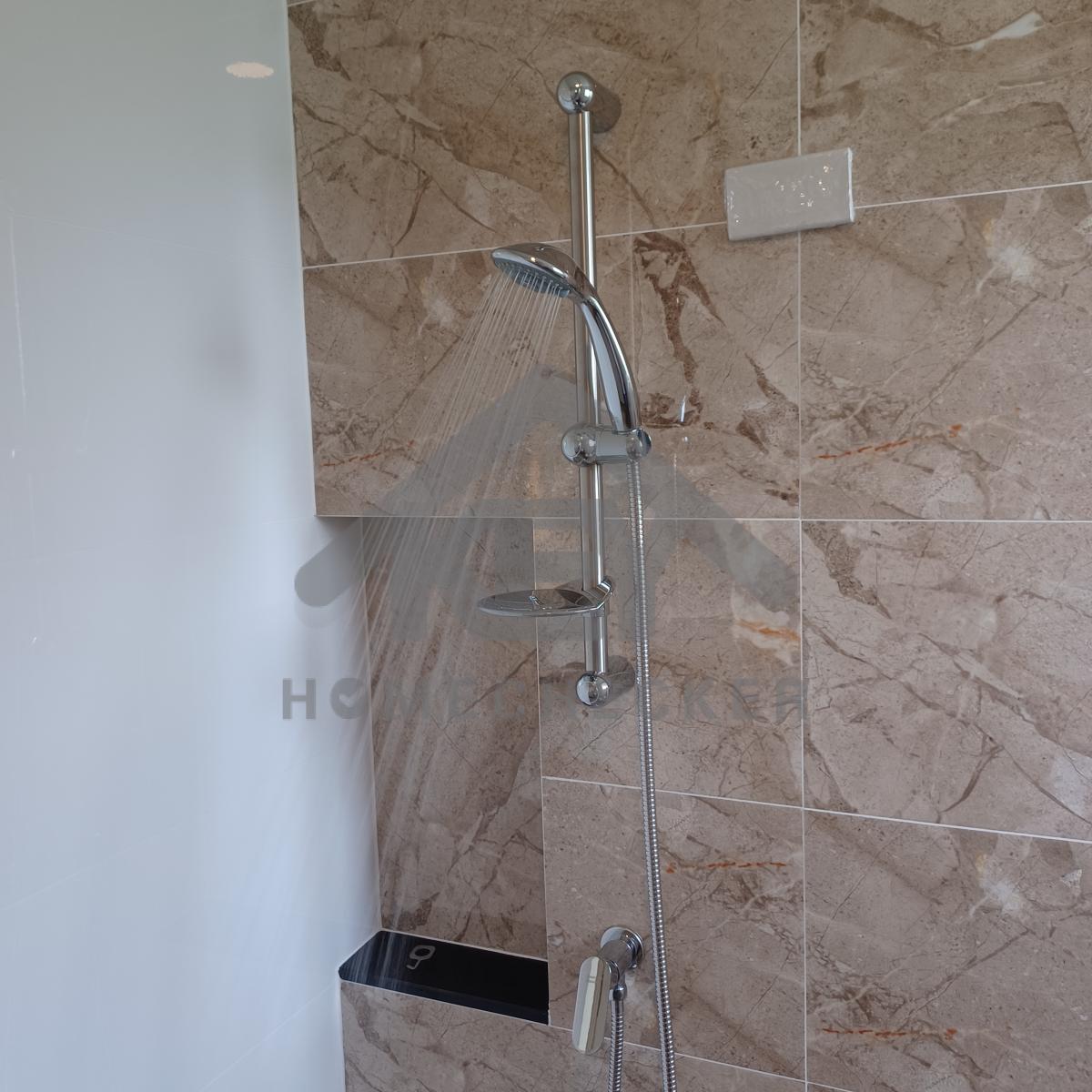

แก้ไข ติดตั้งราวปรับระดับฝักบัวให้เรียบร้อย
และรอยเจาะกระเบื้องบิ่นแตก
แก้ไข ปรับตัวครอบให้ตรงและเก็บงานซิลิโคนให้เรียบร้อย
แก้ไข เคลือบขอบหินแกรนิตและเก็บงานยาแนวให้เรียบร้อย
แก้ไข กระเบื้องขอบพื้นแตกร้าว
งานเรียบร้อยดี

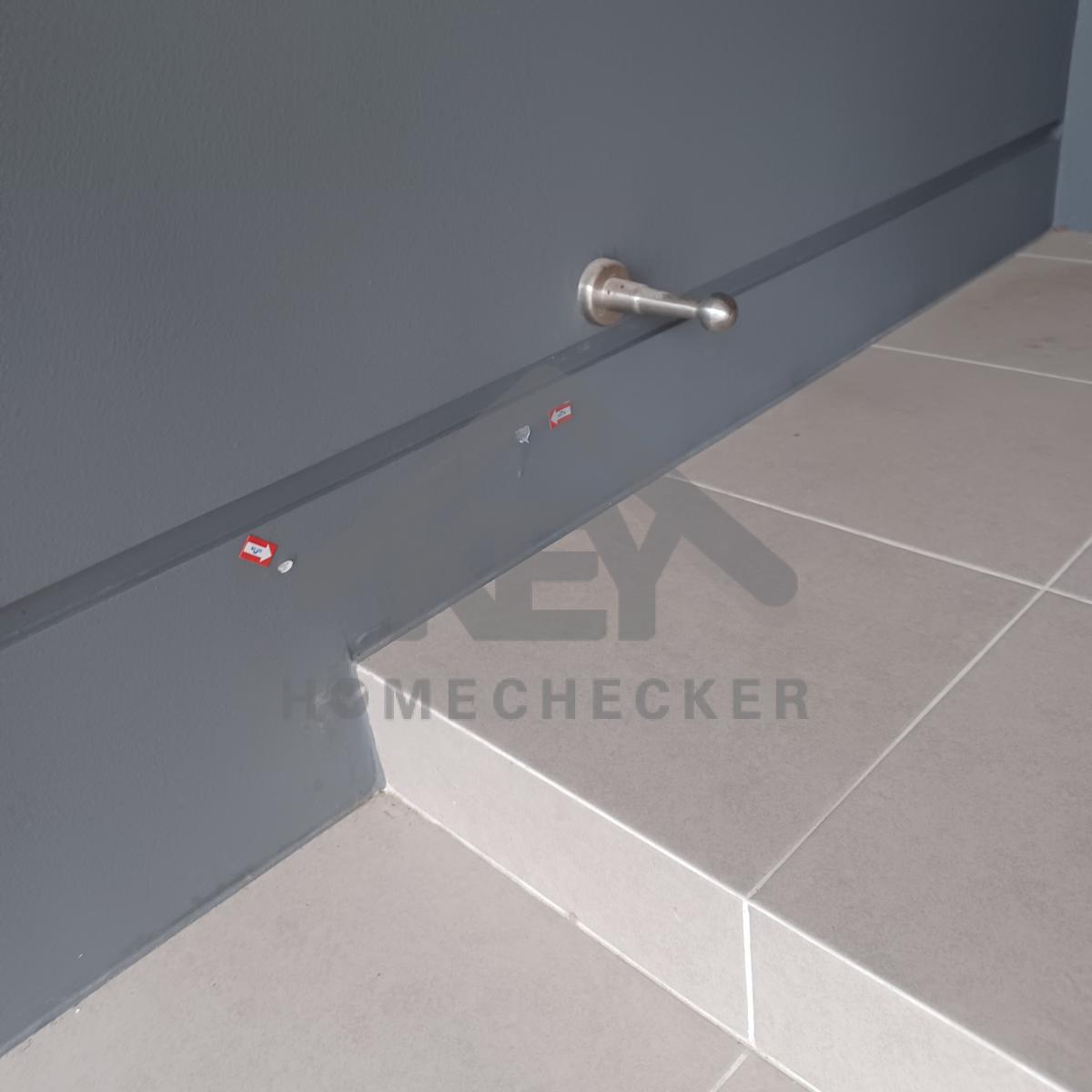

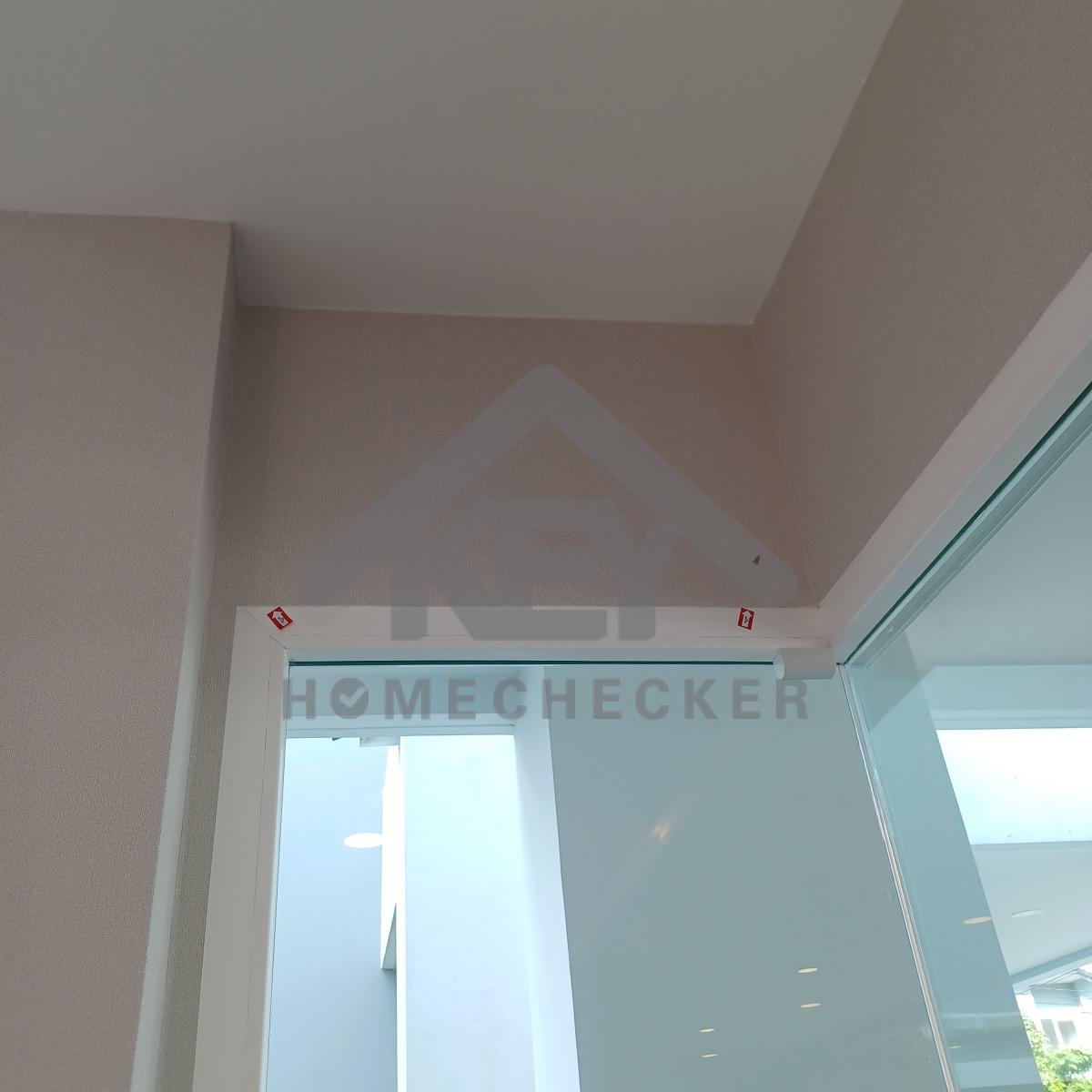

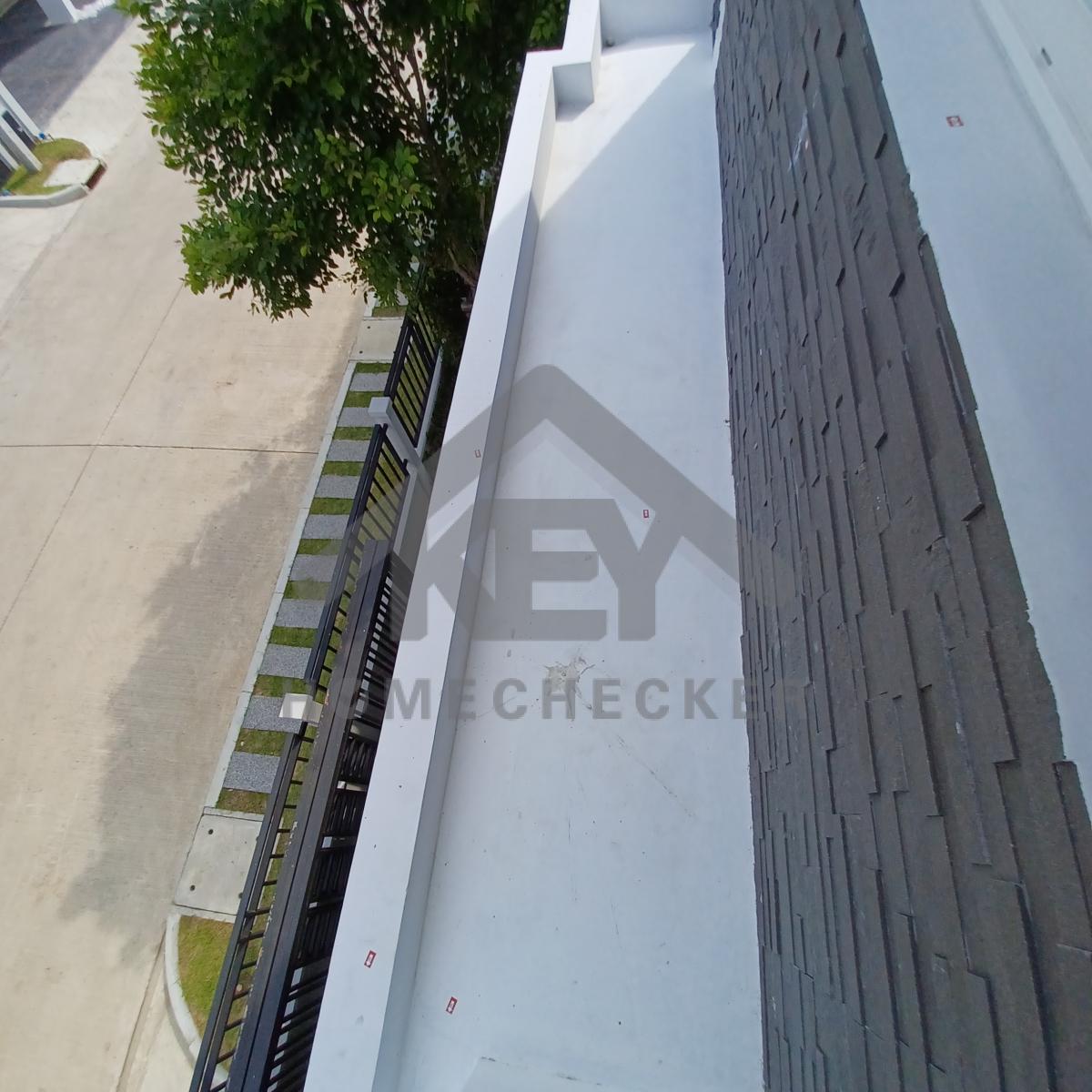

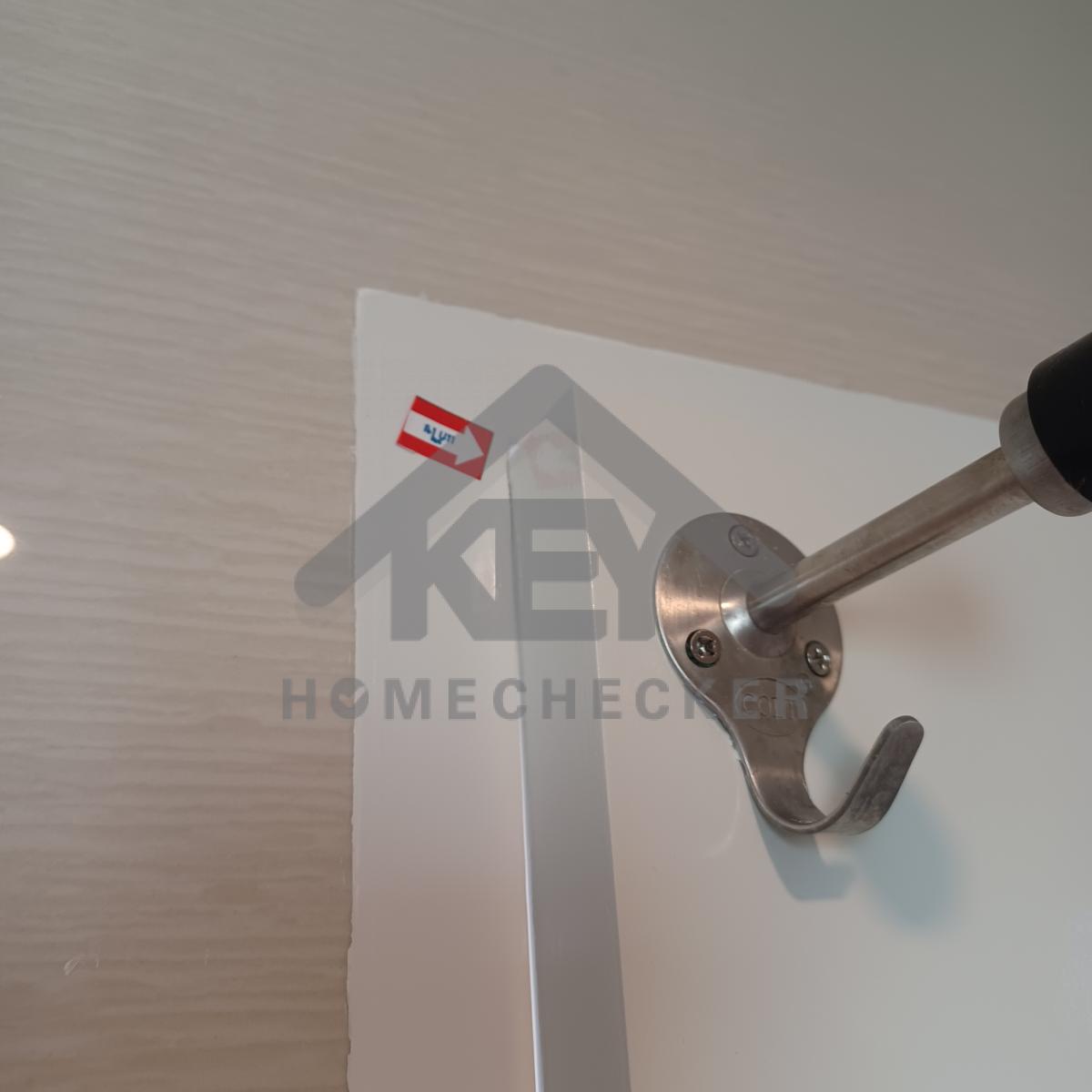

แก้ไข เก็บงานรอยแตกร้าว ทำกันซึมและเก็บสีทั้งหมดให้เรียบร้อย

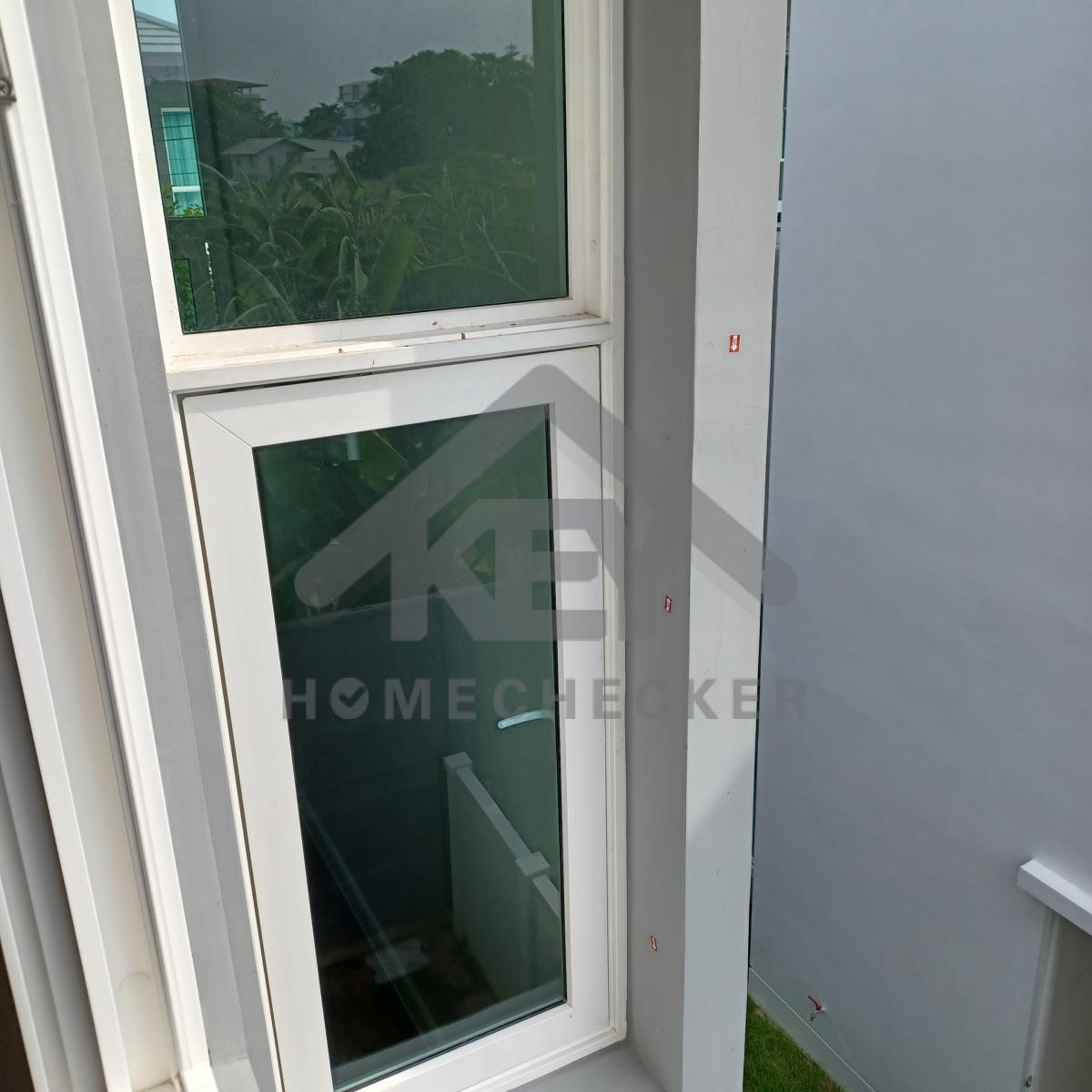

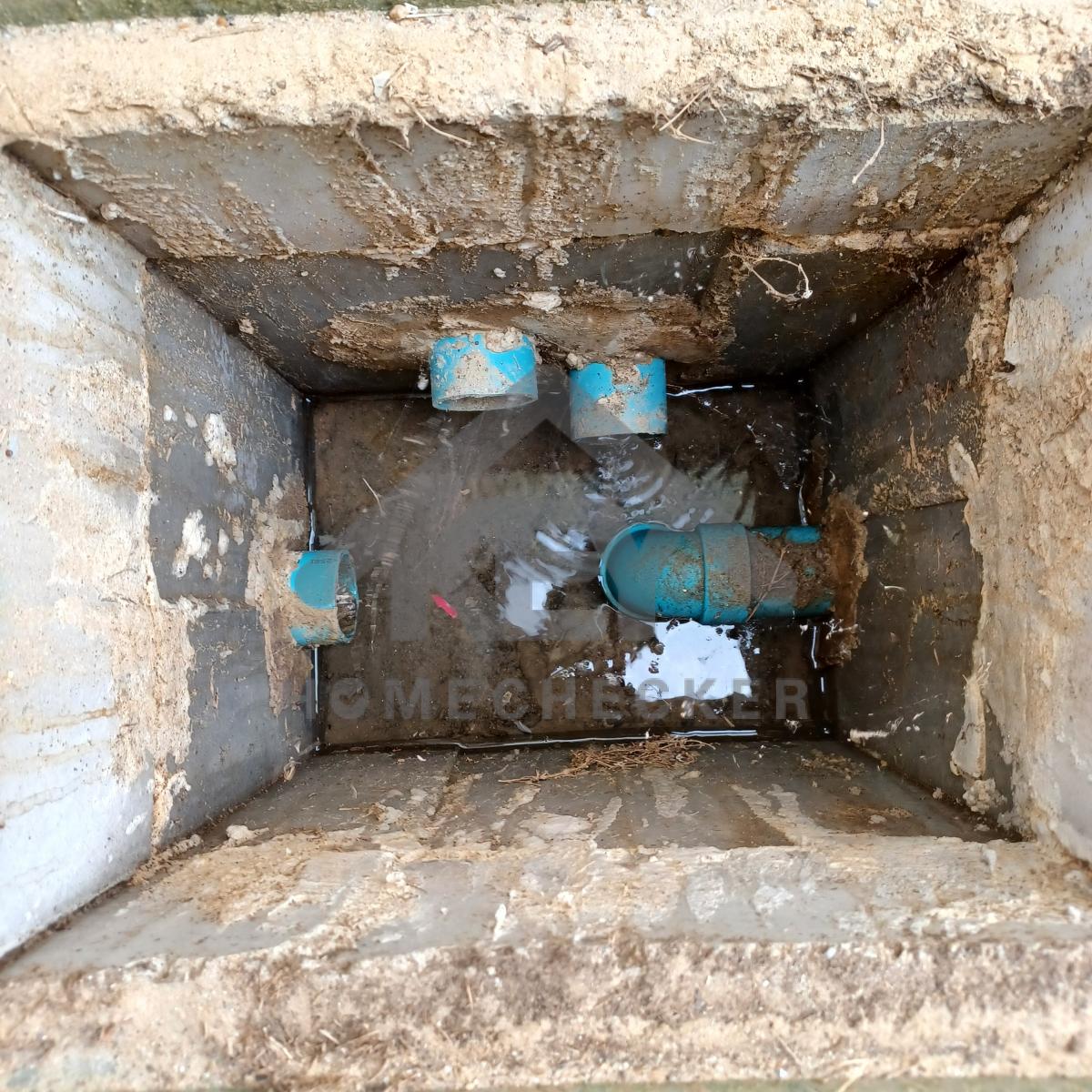

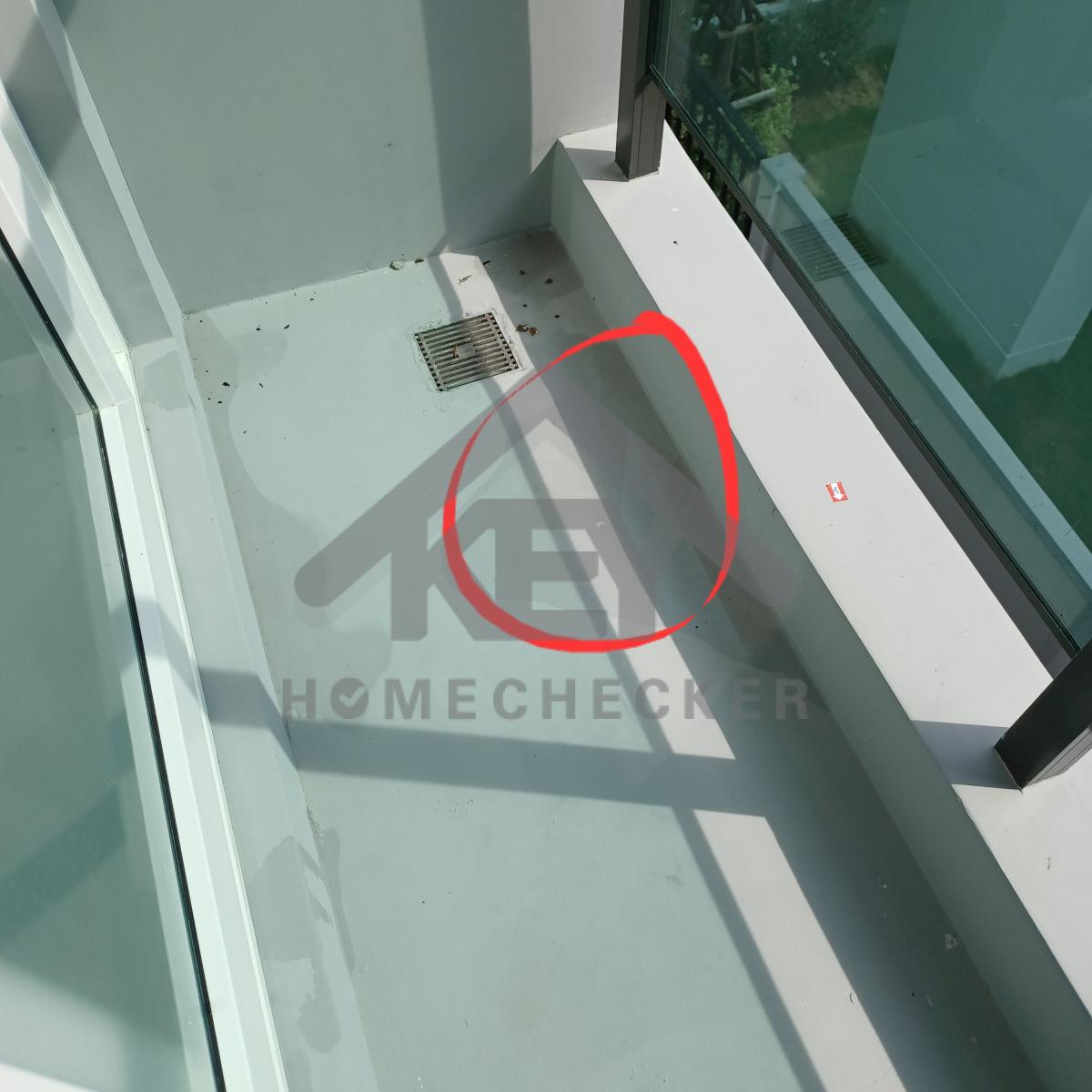

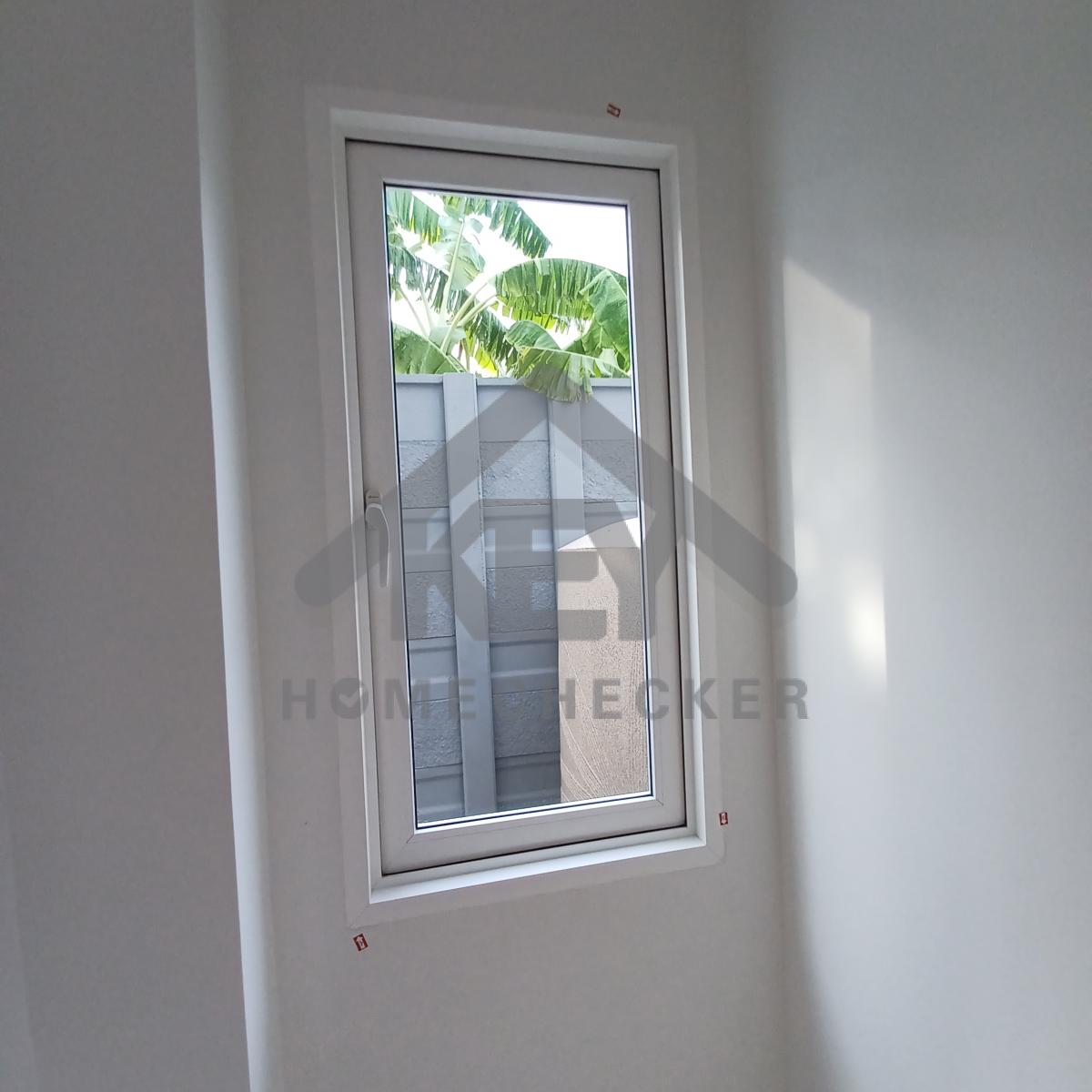

แก้ไข มีน้ำขังในรางขอบประตูด้านใน ไม่มีช่องระบายน้ำ
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

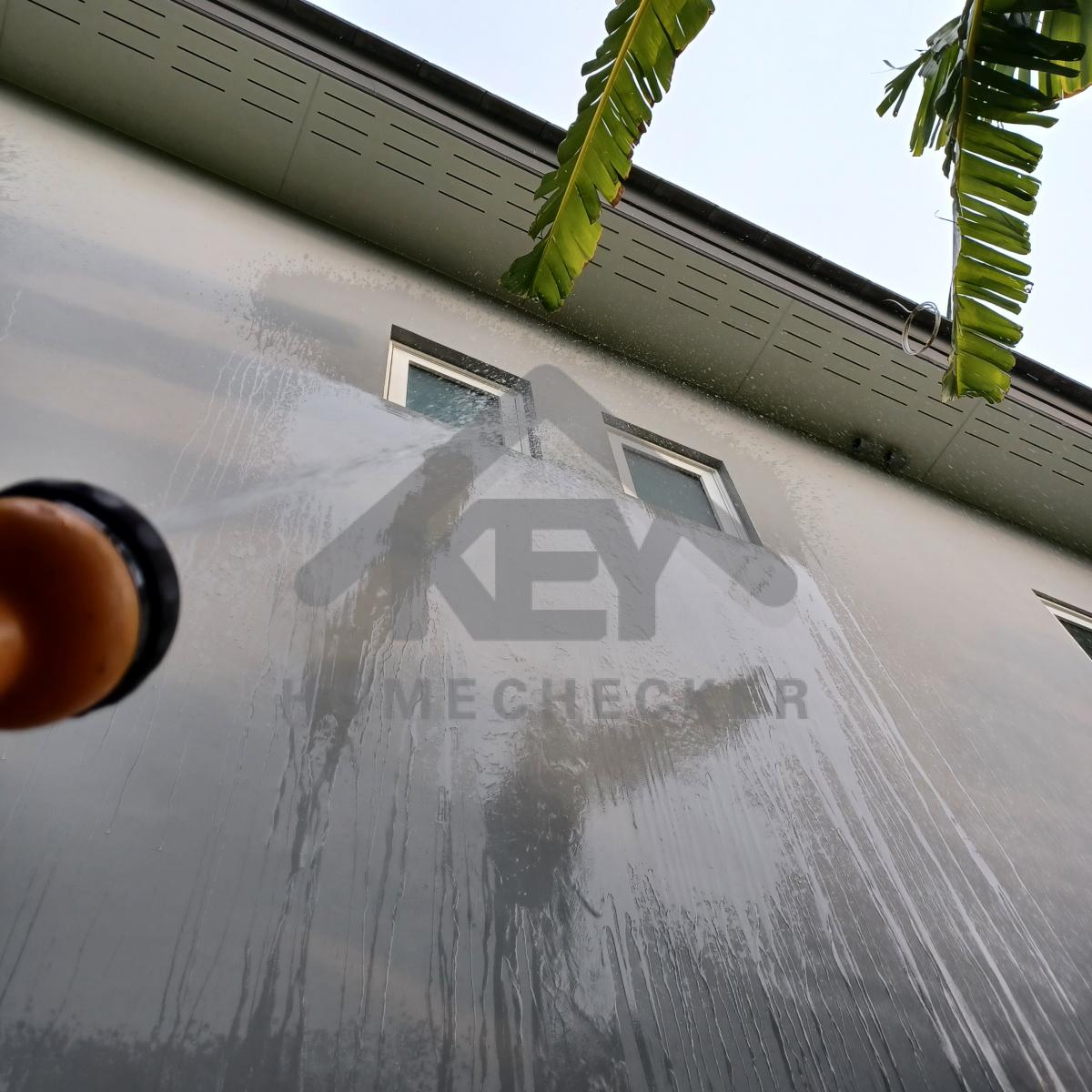

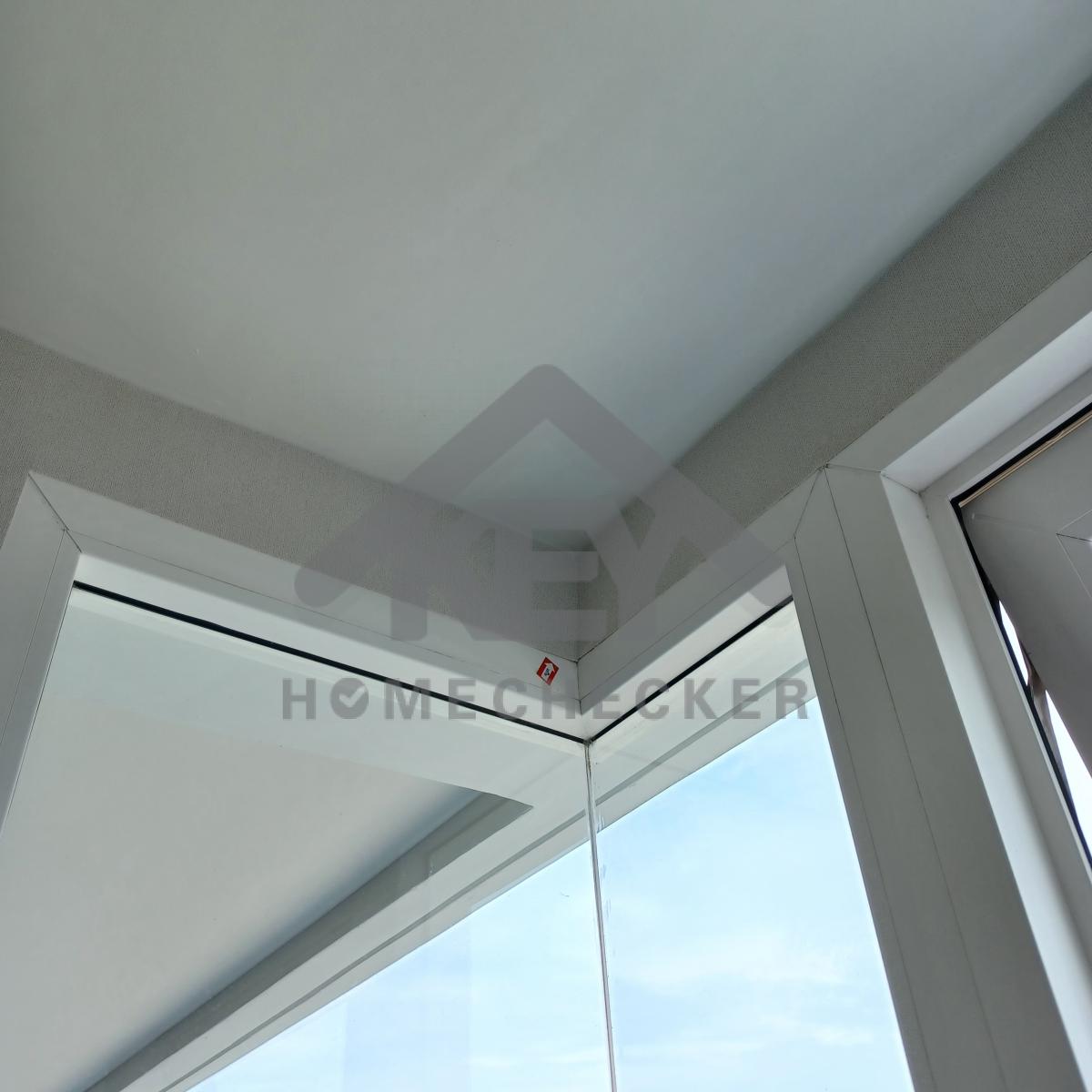

แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังด้านนอกให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังด้านนอกให้เรียบร้อย

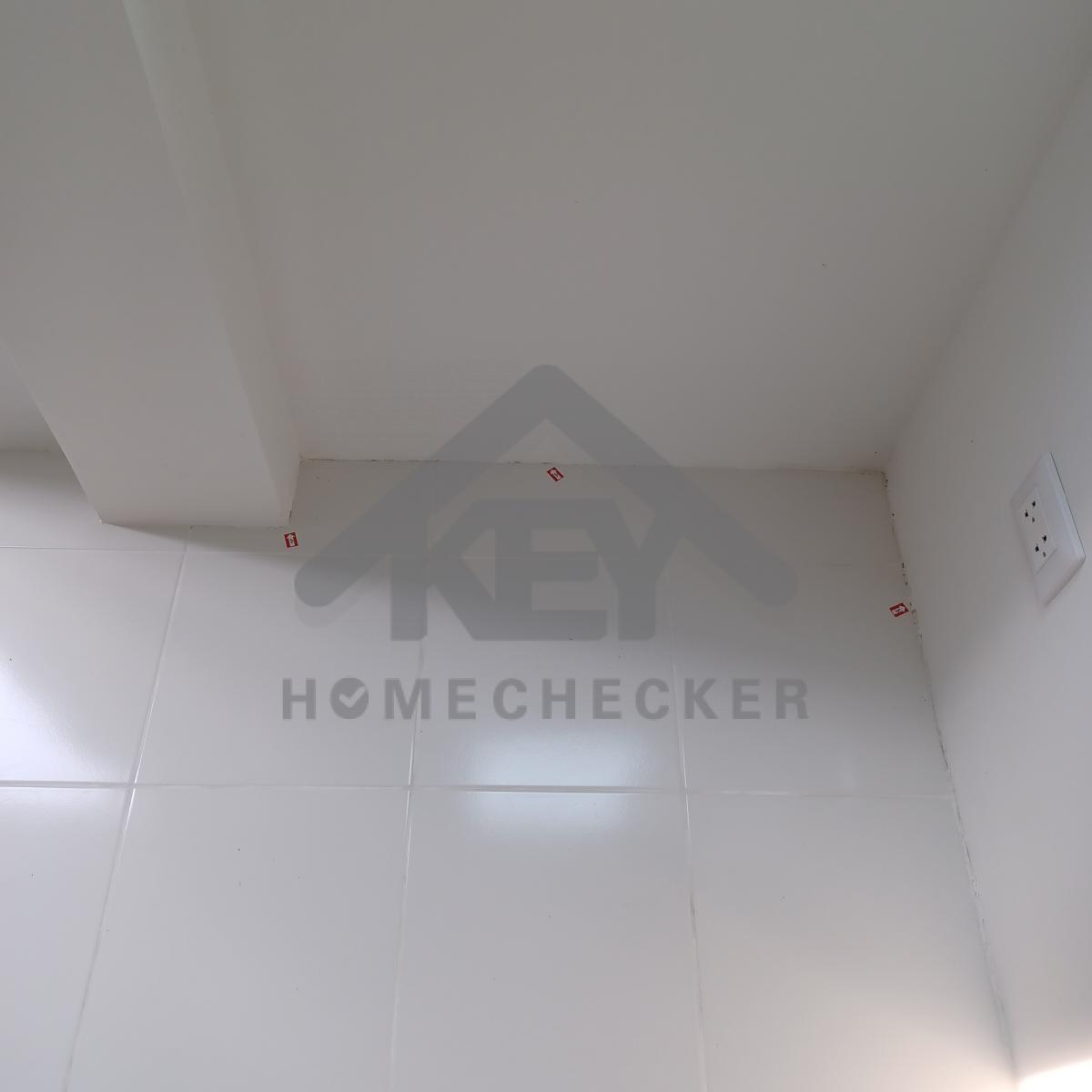

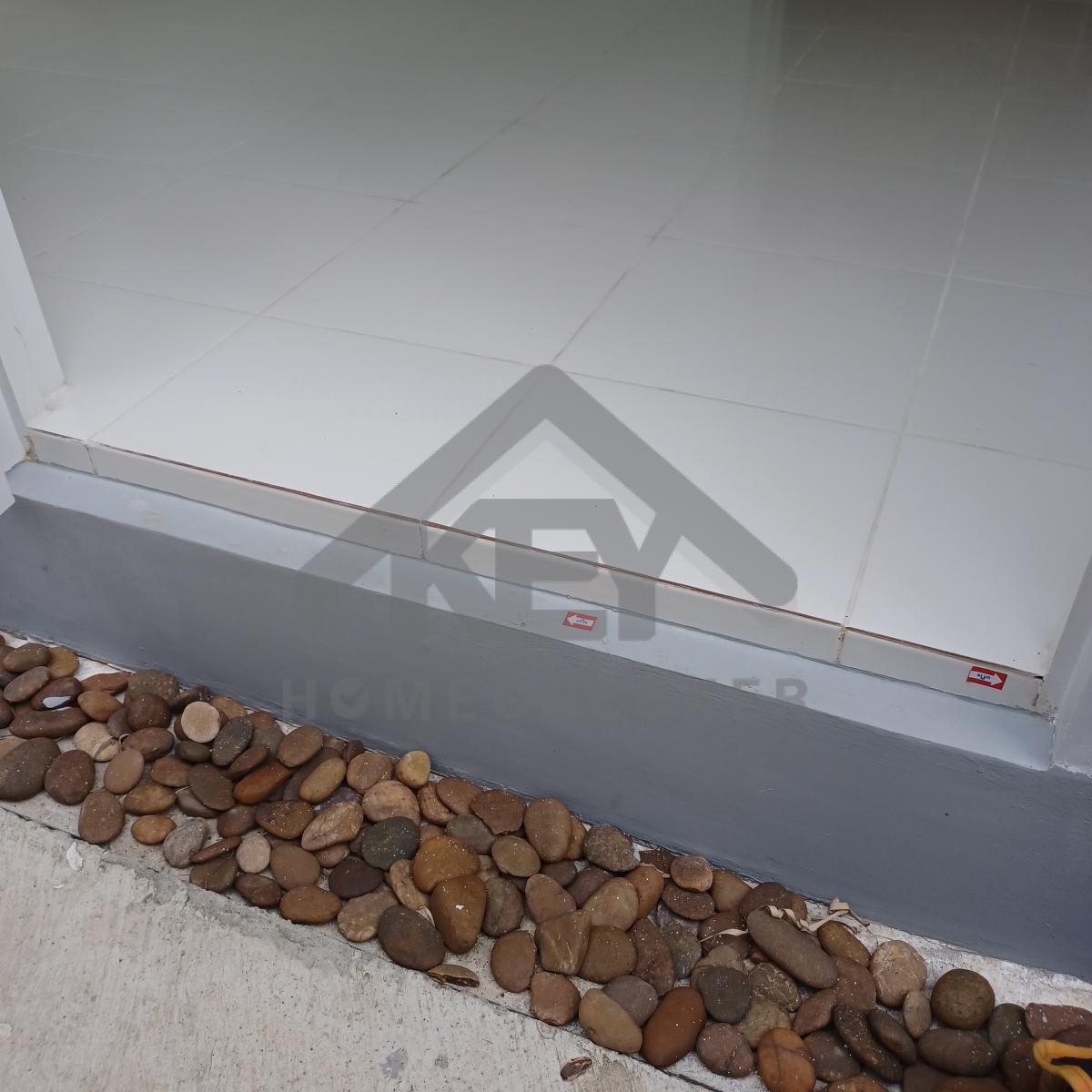

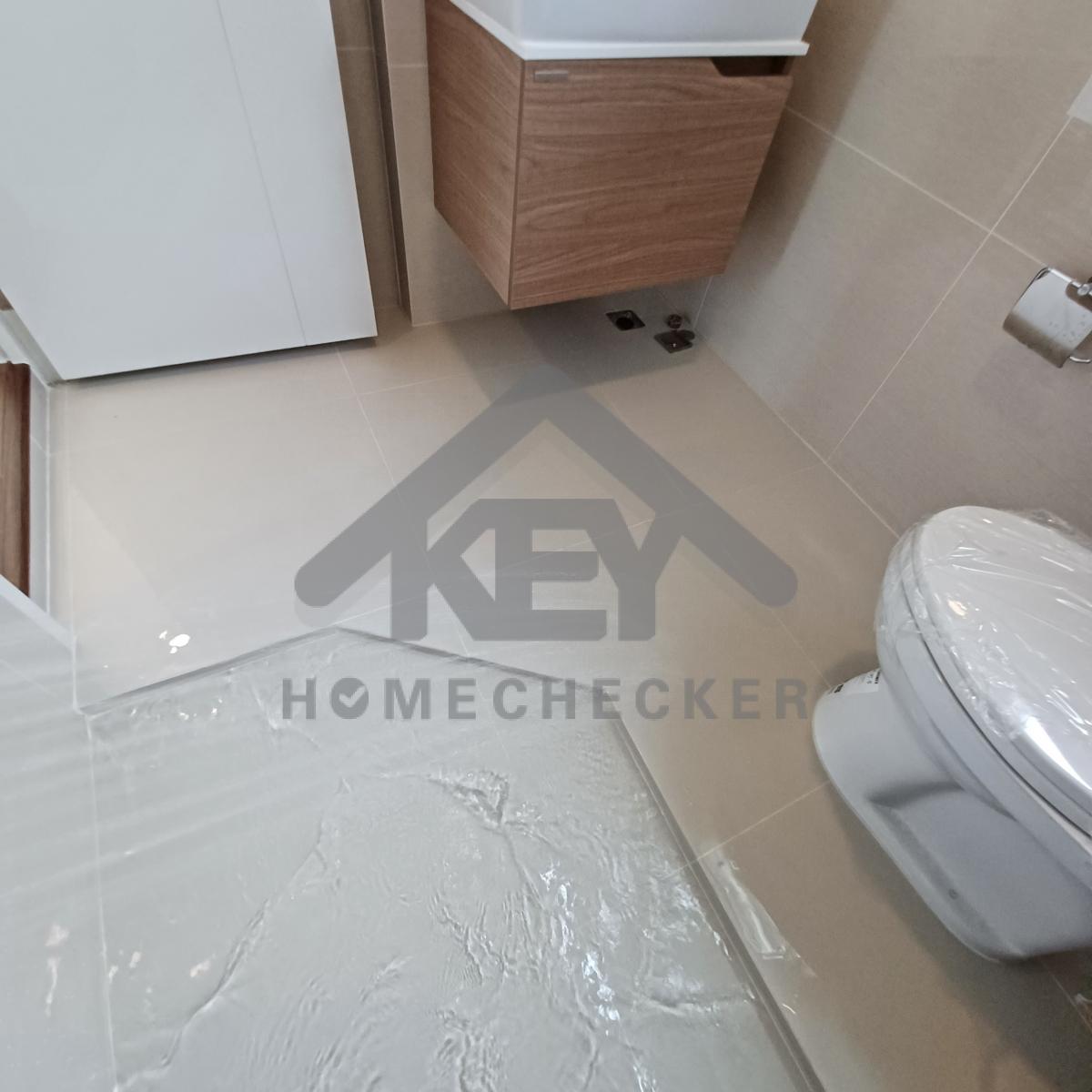

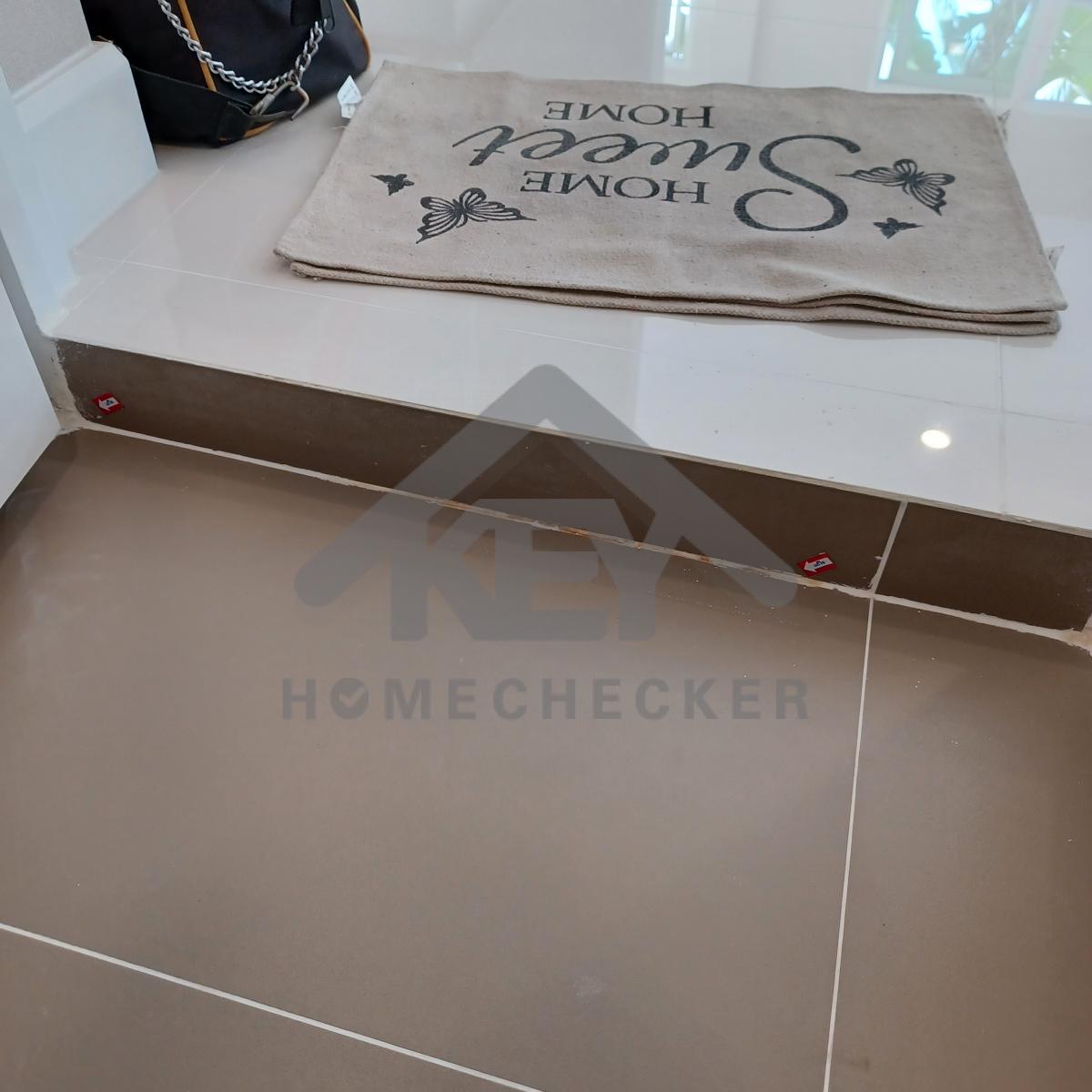

แก้ไข พื้นมีน้ำขังปรับระดับเพิ่มเติม
20. งานห้องน้ำชั้น 2 (2)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี

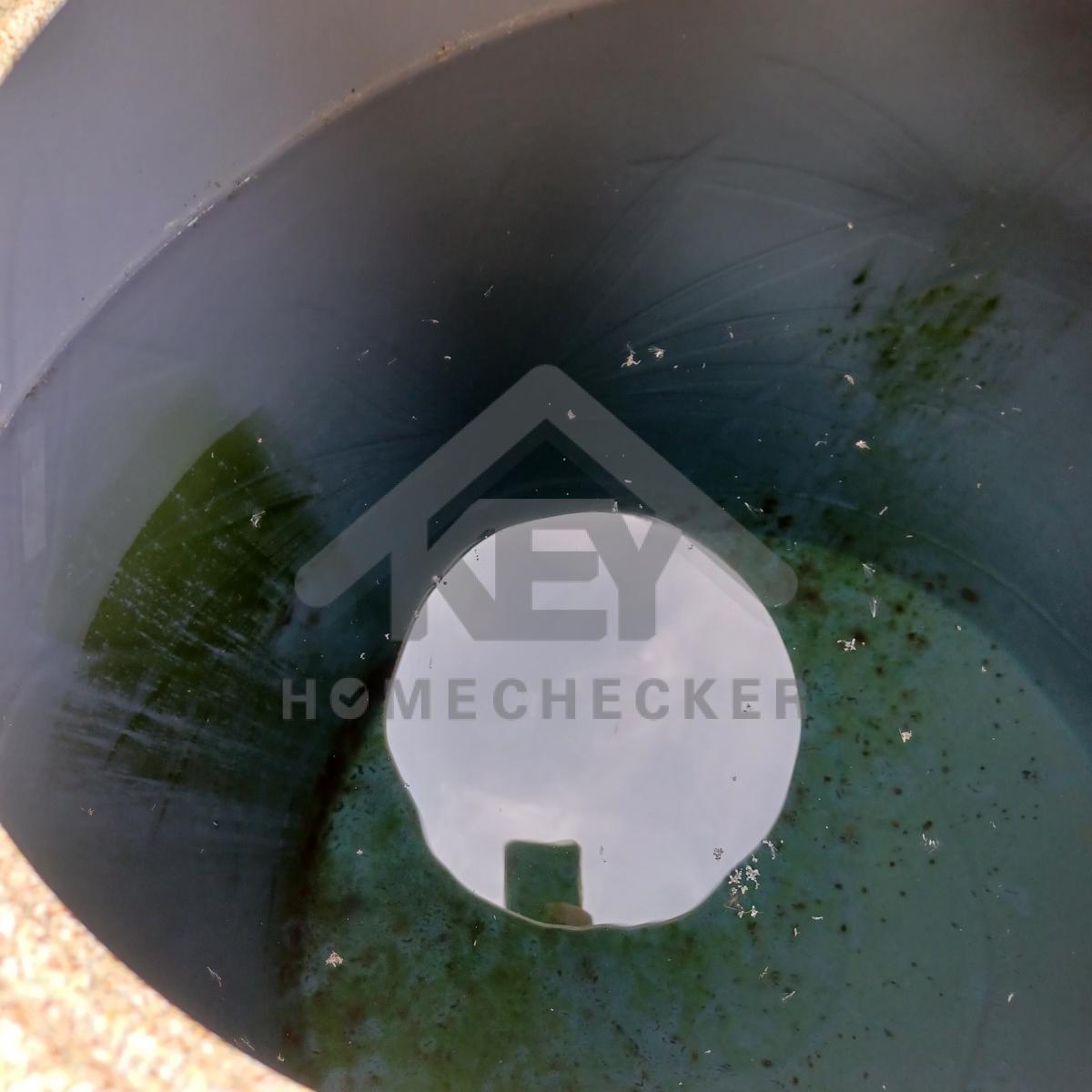

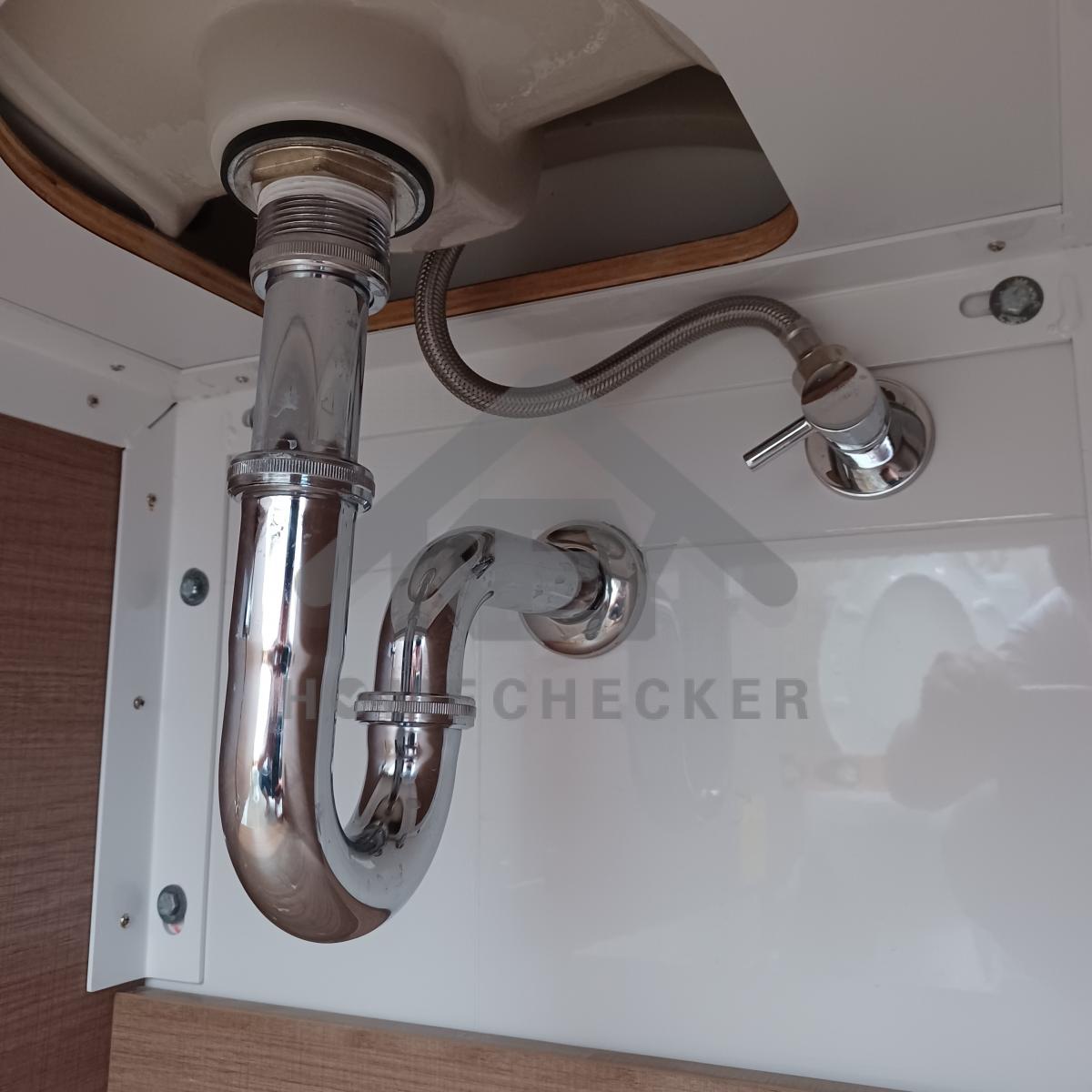

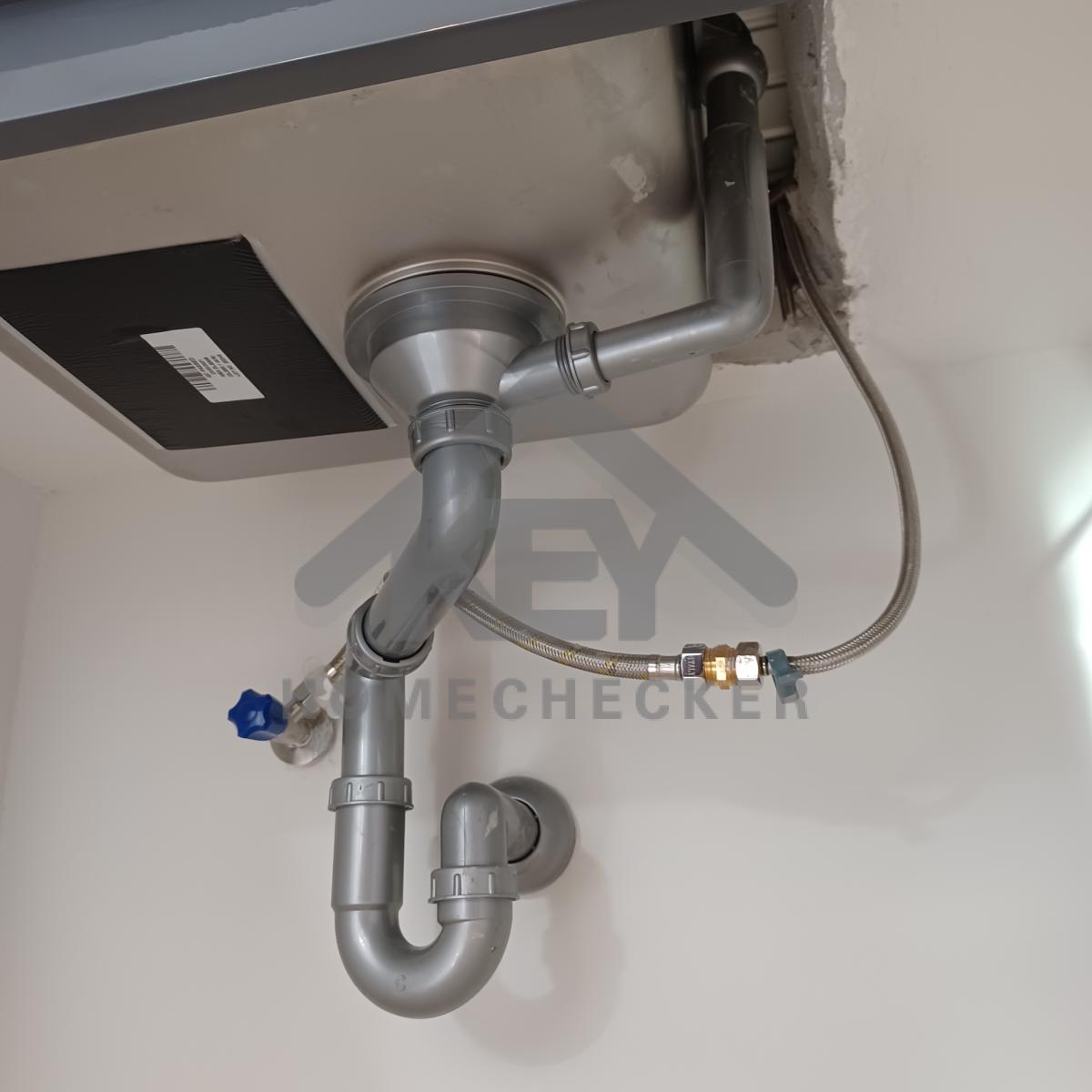

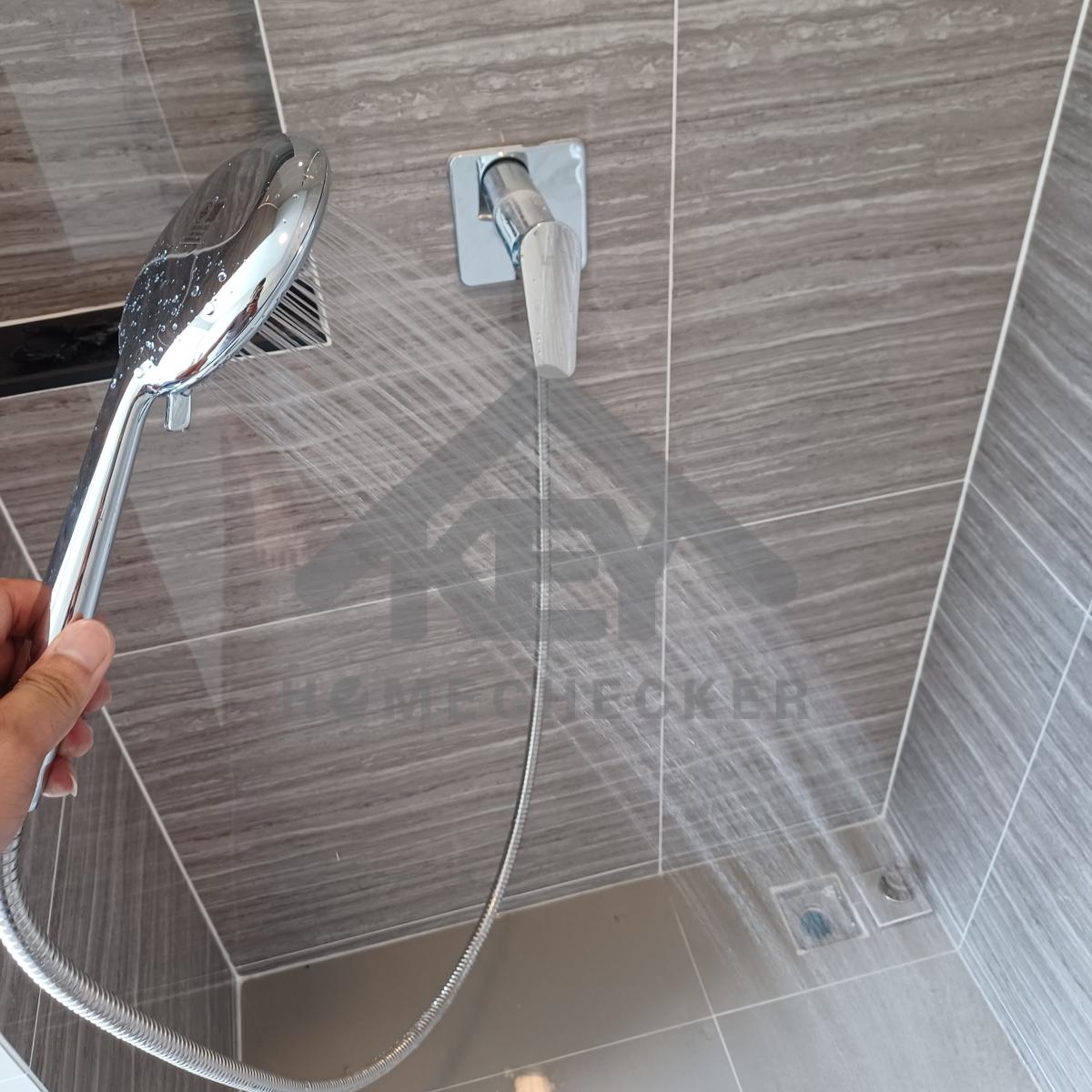

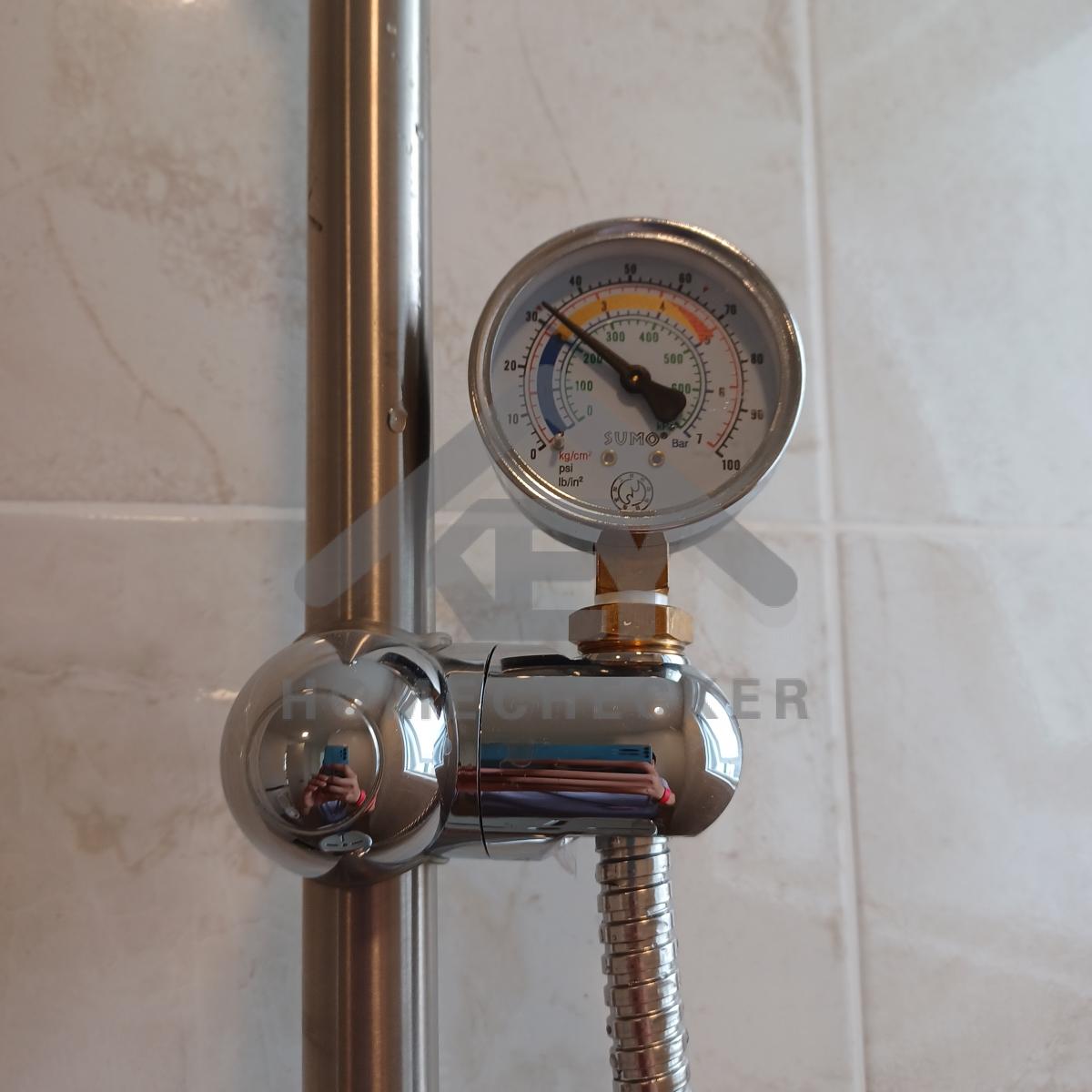

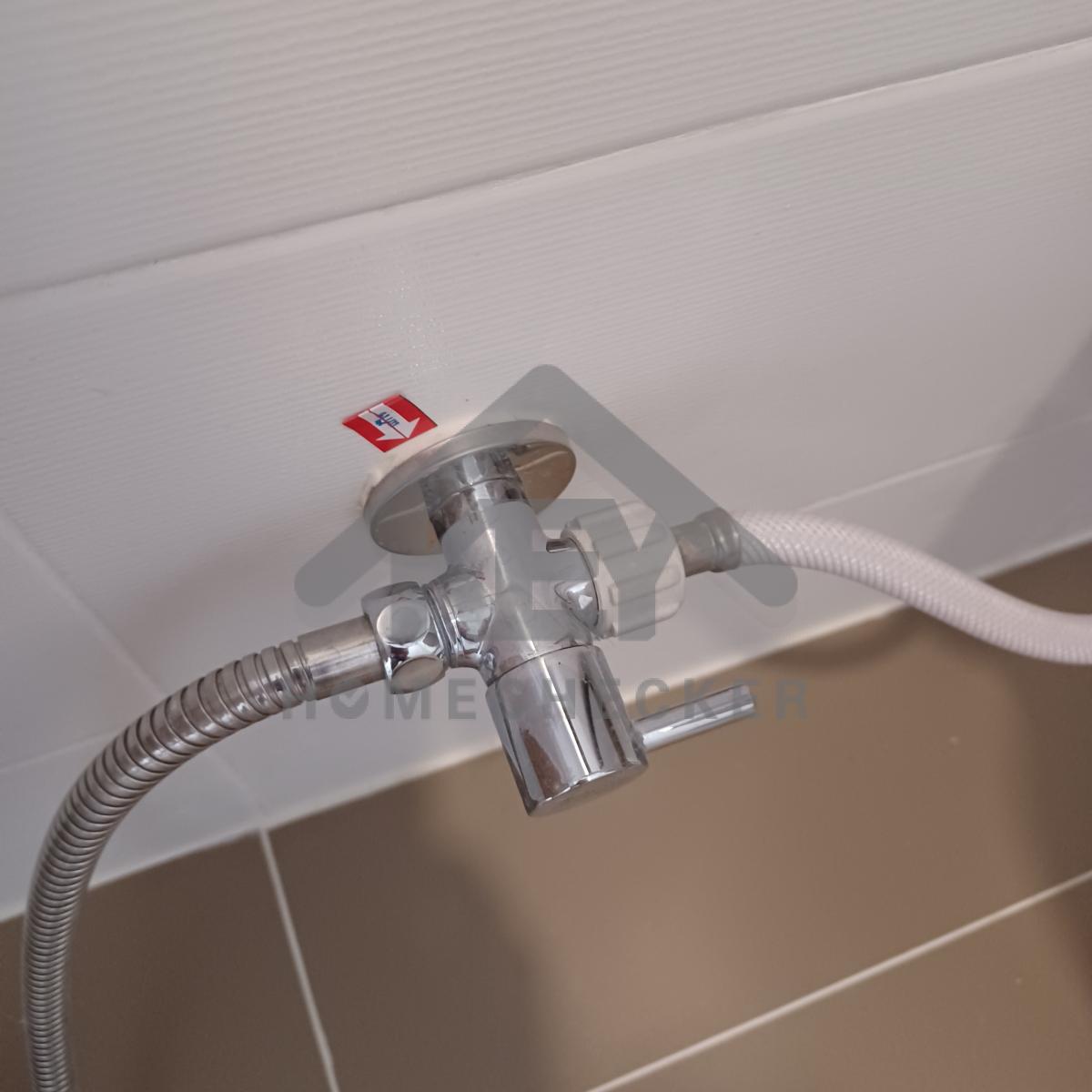

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม
งานเรียบร้อยดี

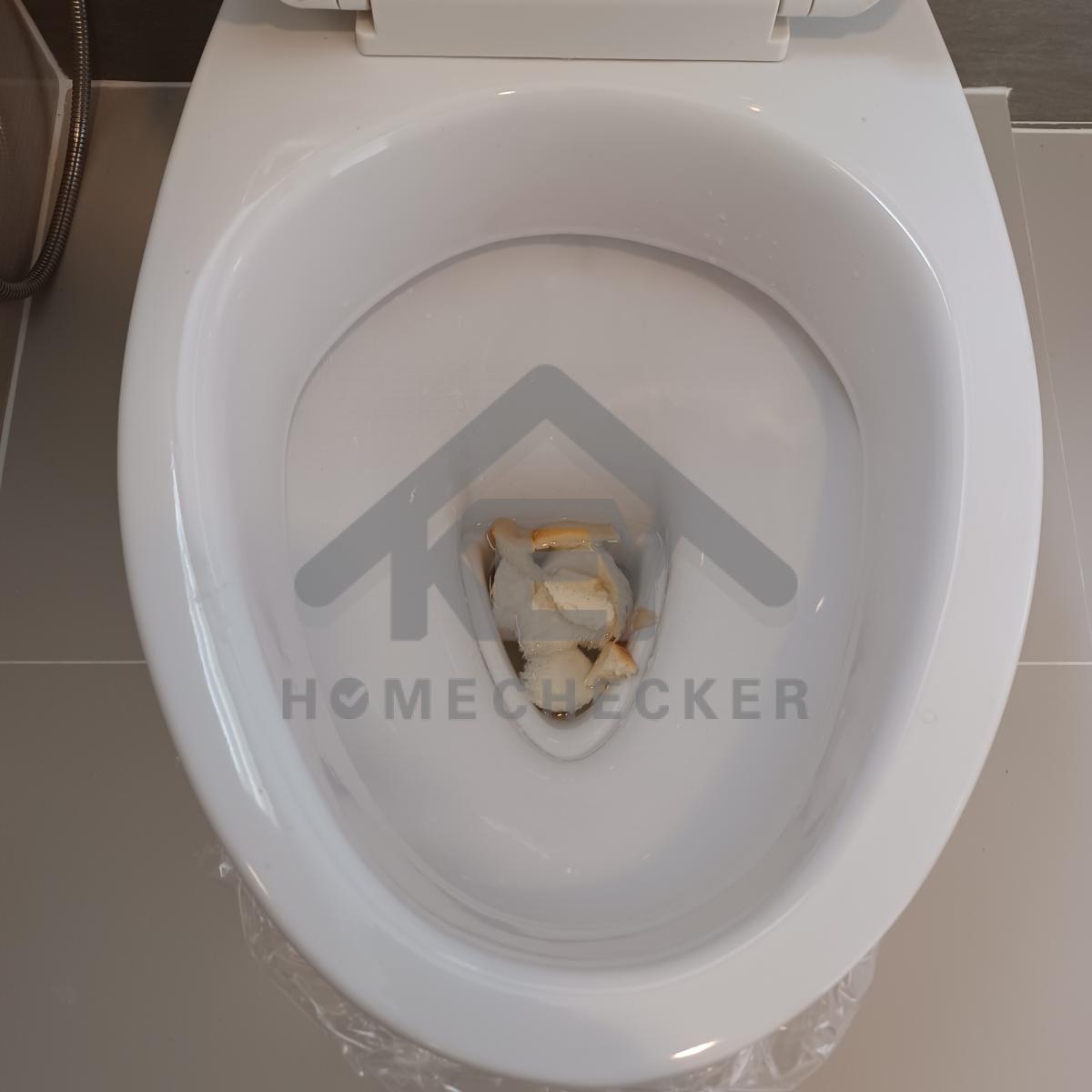

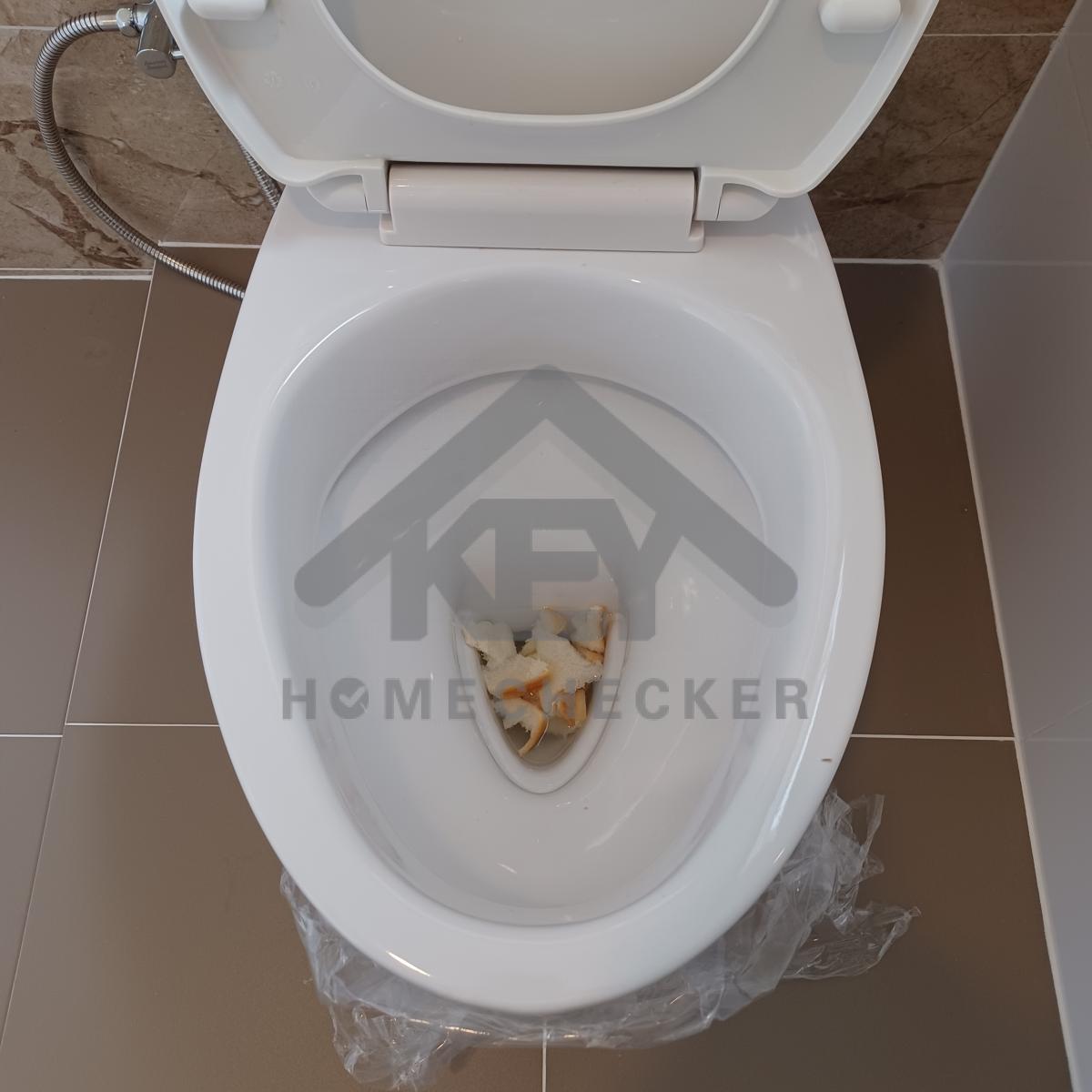

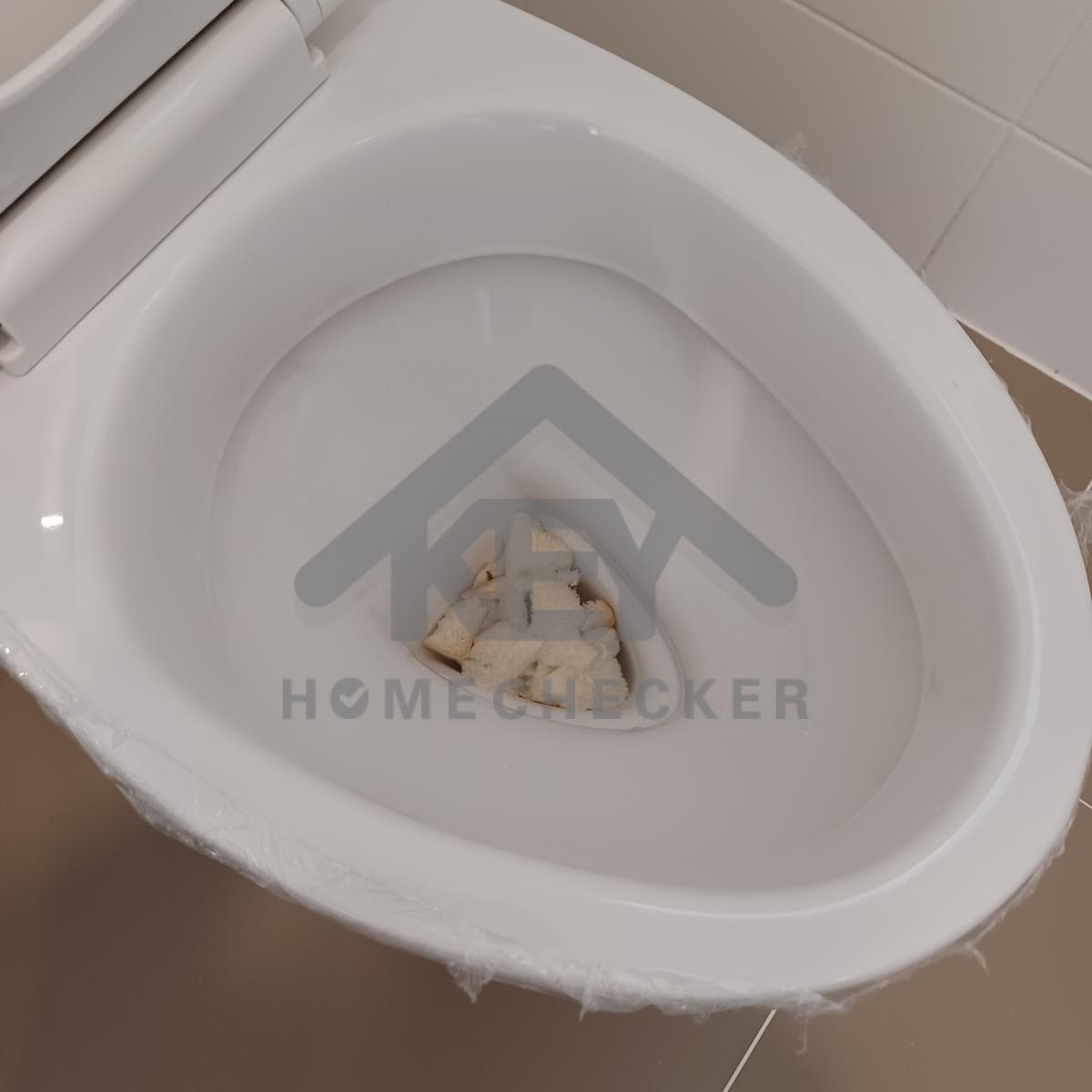

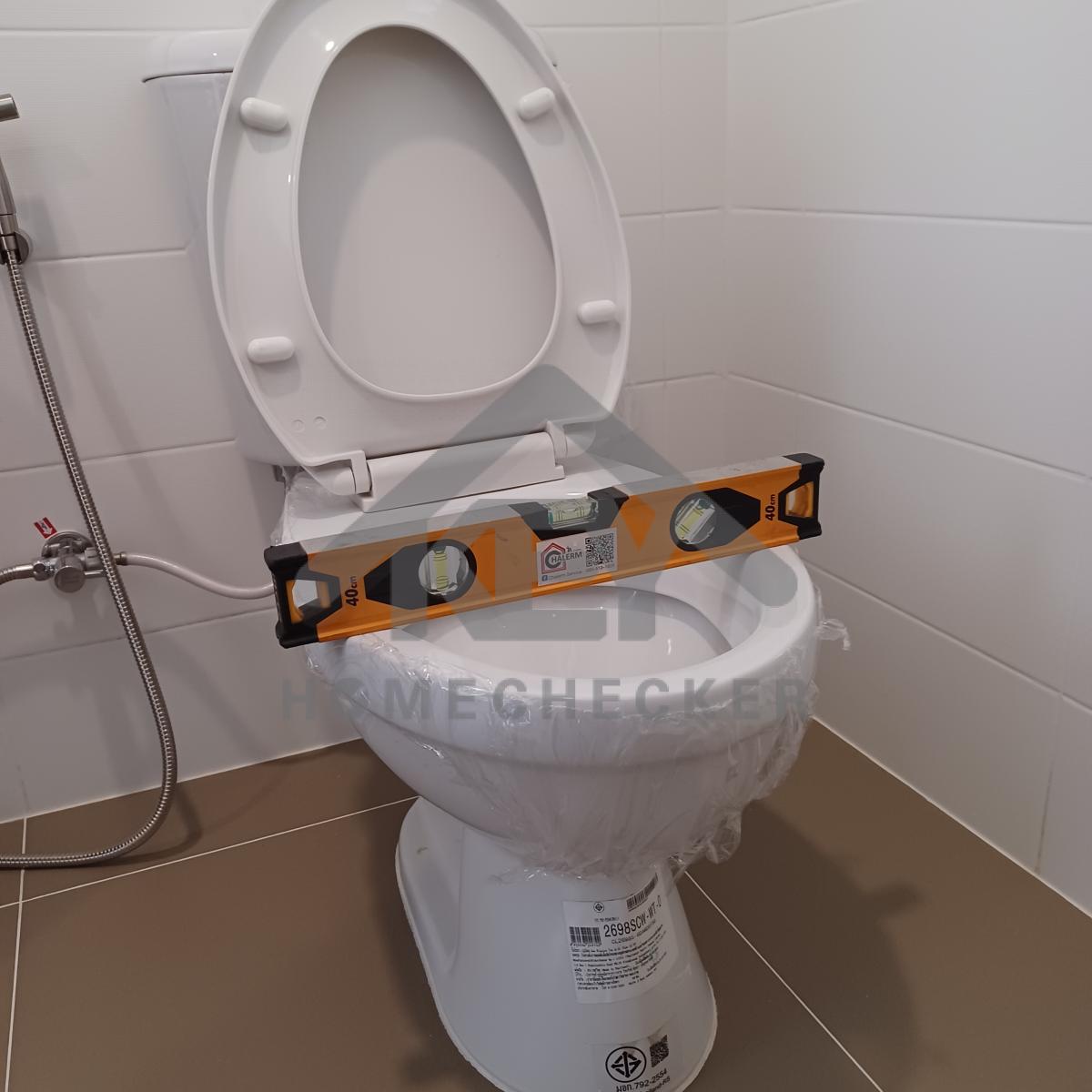

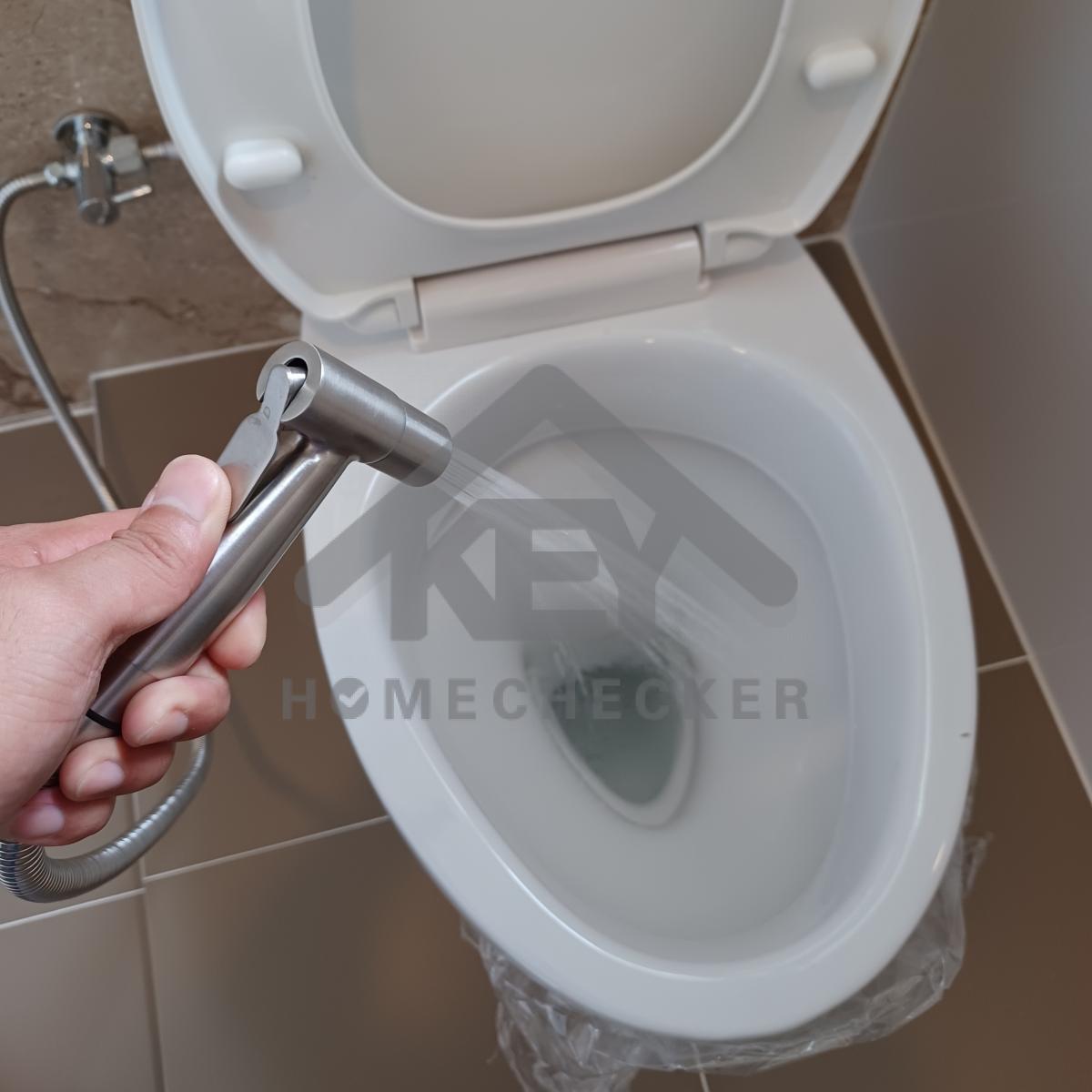

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

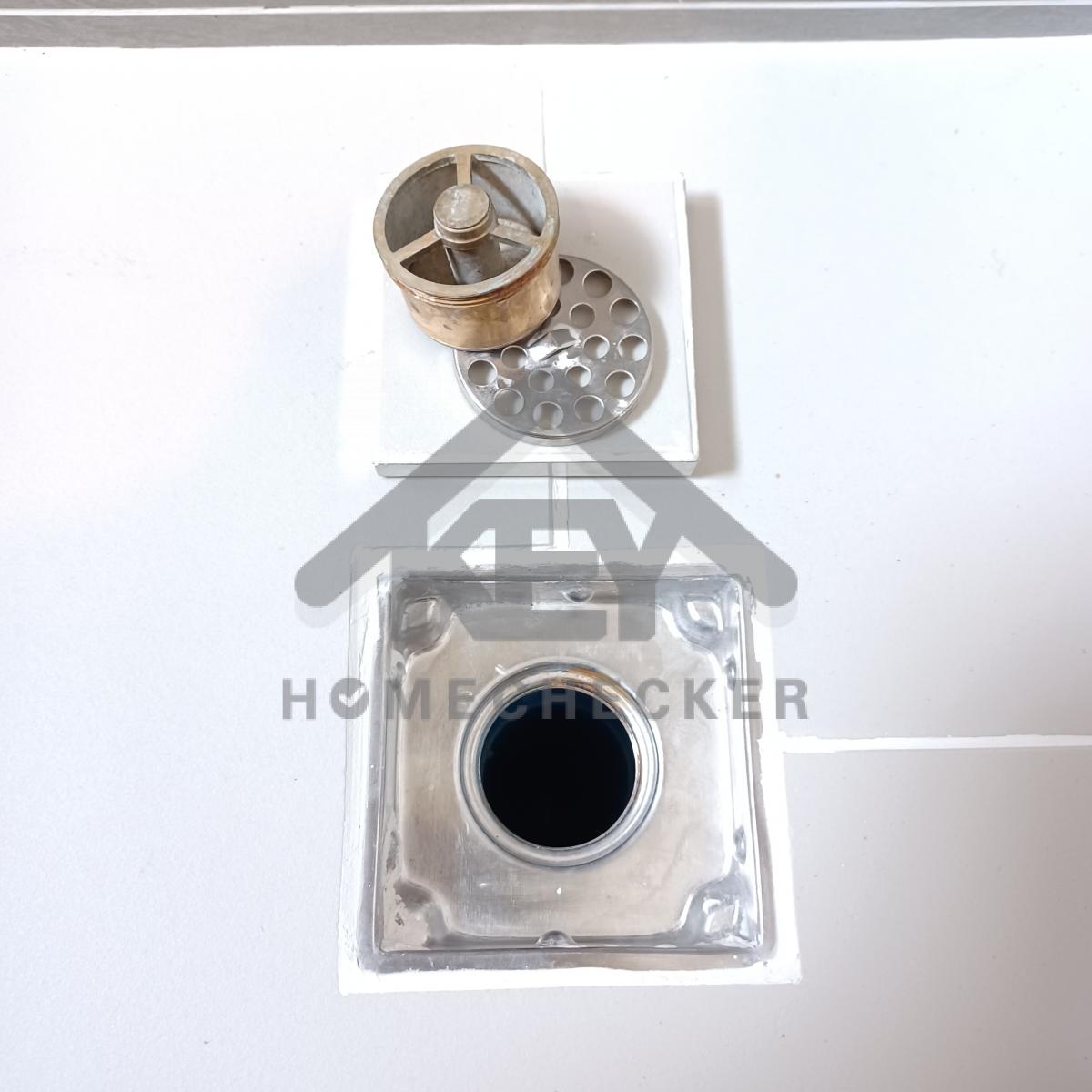

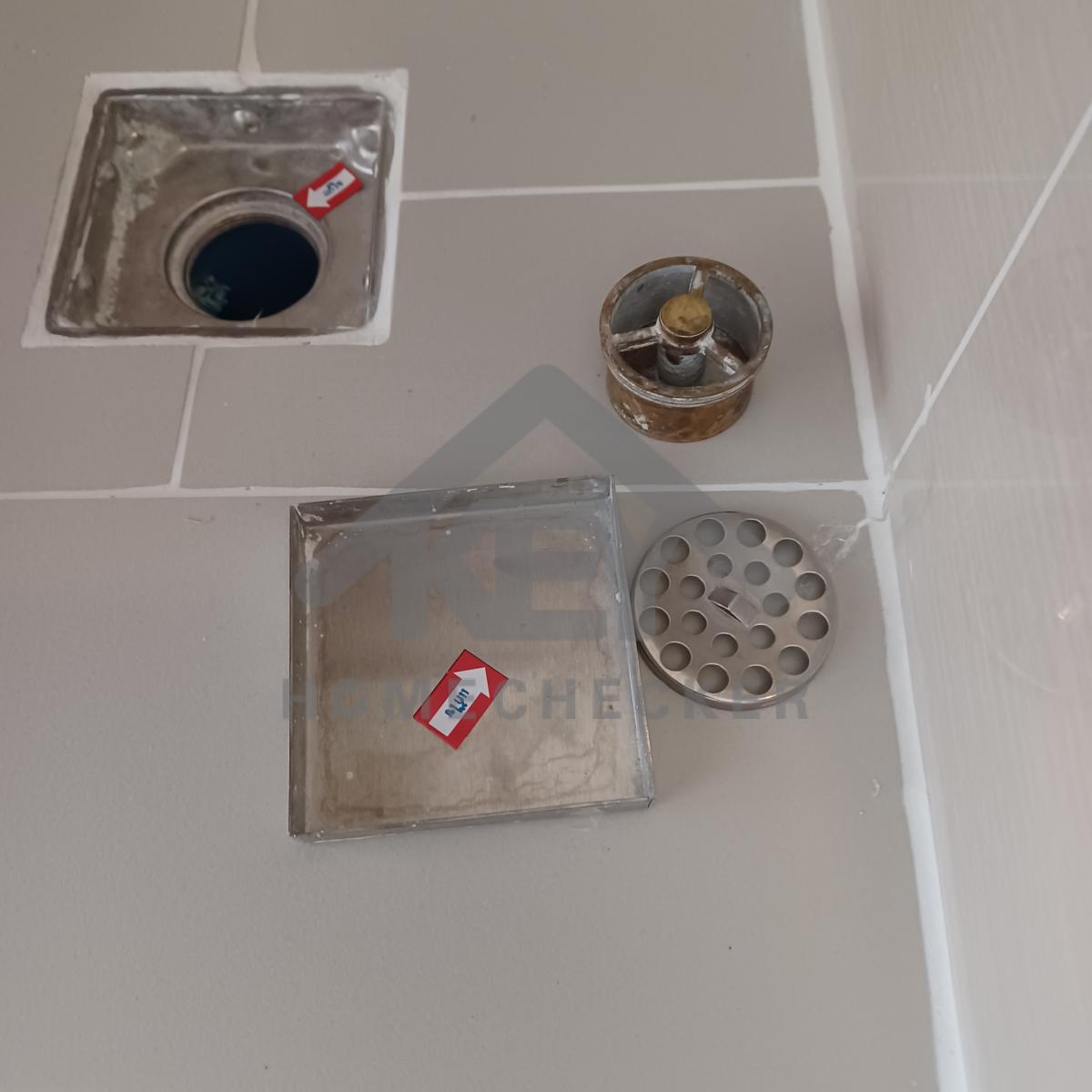

แก้ไข เก็บงานท่อระบายน้ำ และเกร้าท์ปูนให้เรียบร้อย

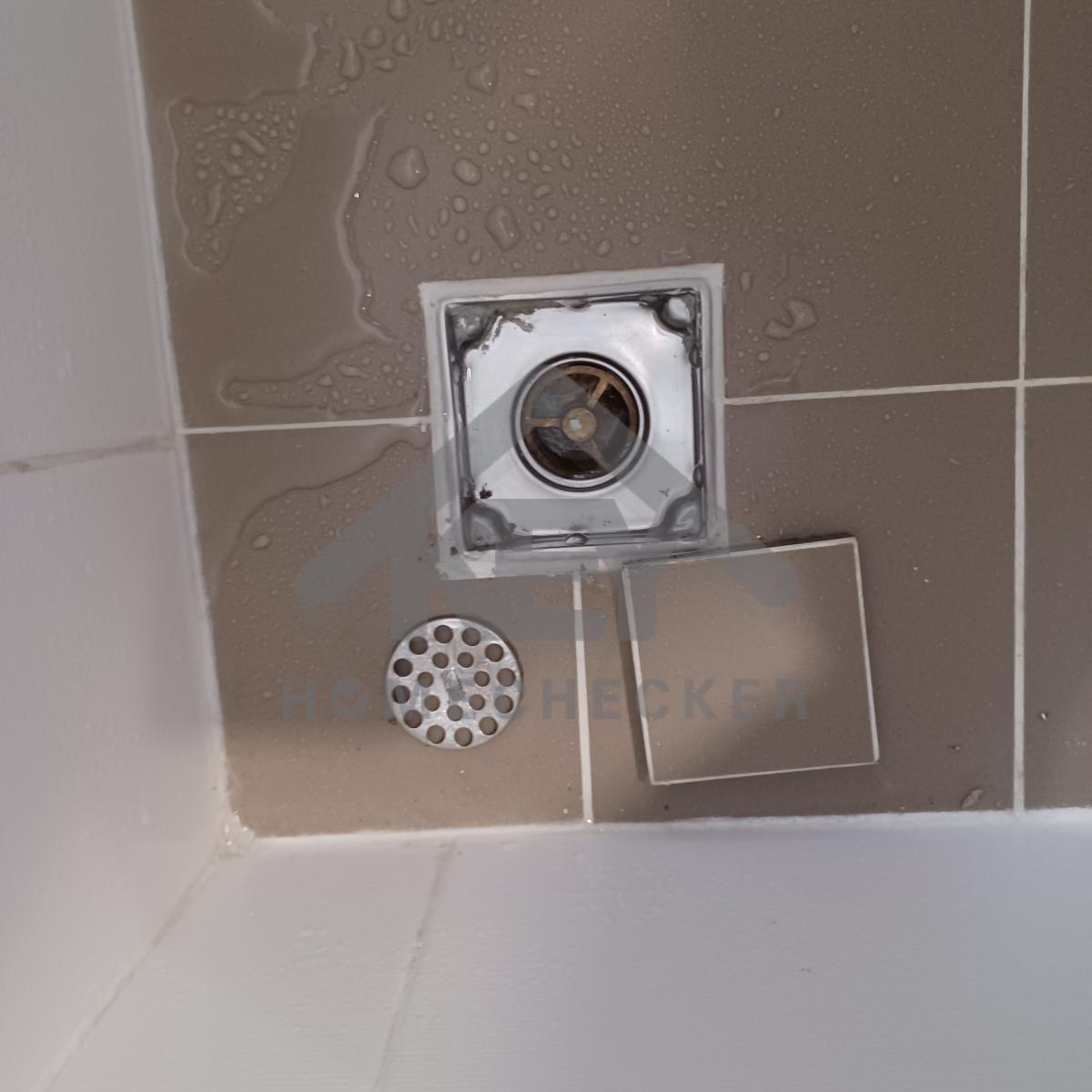

แก้ไข ติดตั้งกระเบื้องในฝาฟลอเดรนให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

แก้ไข บานประตูเบียดติดขอบวงกบ
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
21. งานห้องน้ำชั้น 2 (3)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

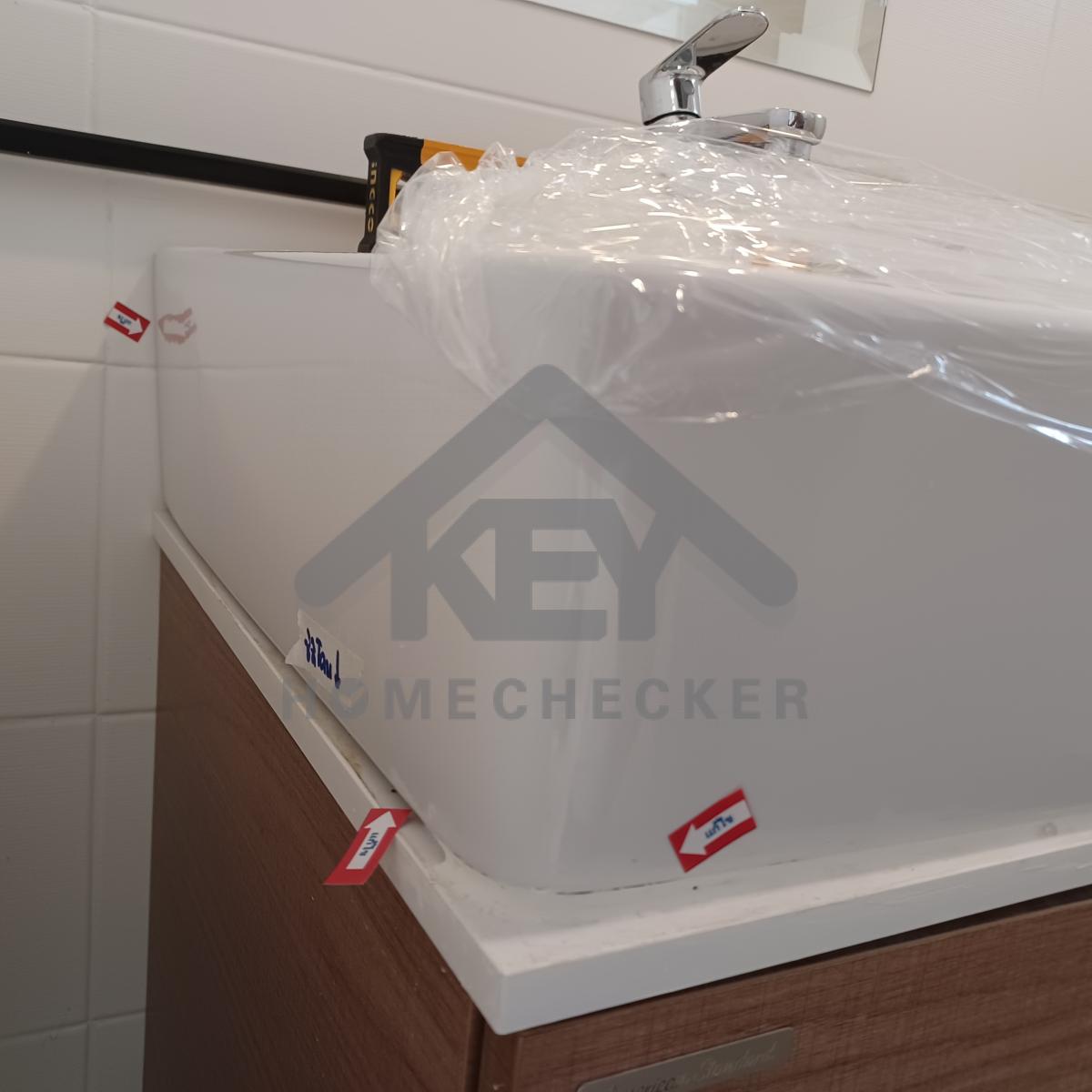

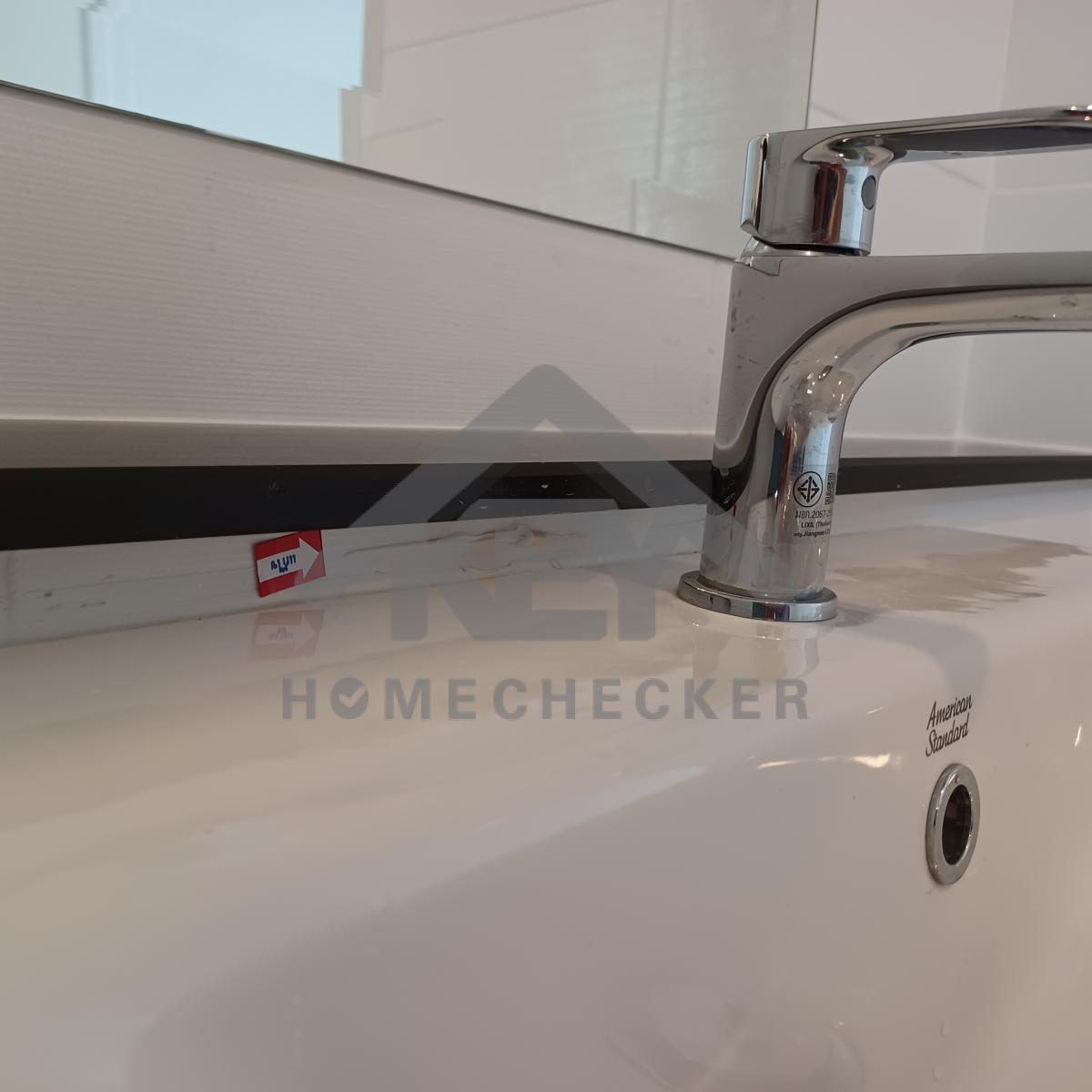

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย
งานเรียบร้อยดี

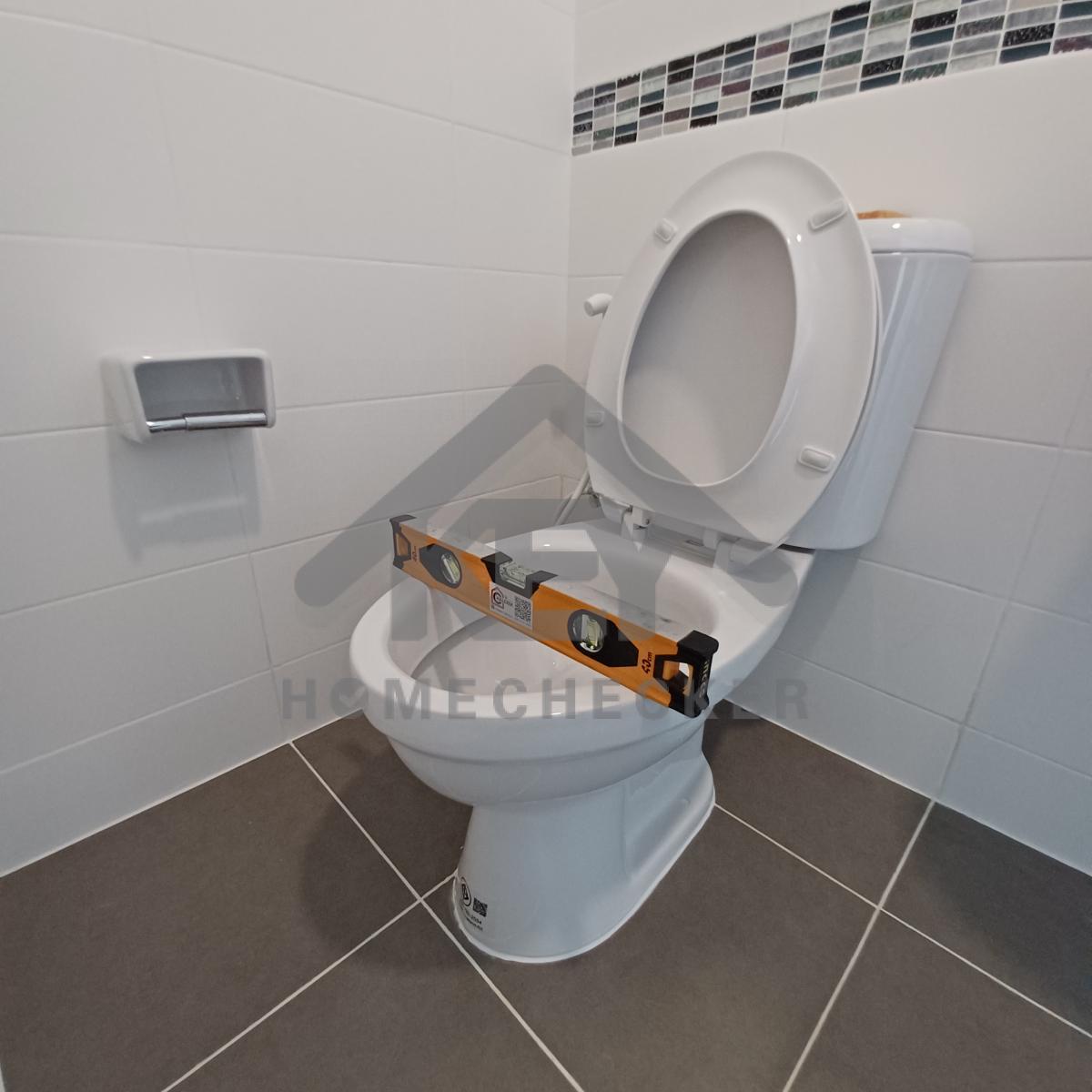

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานท่อระบายน้ำ และเกร้าท์ปูนให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
ผ่าน 188 รายการ
ที่ต้องแก้ไข 147 รายการ
