รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: บ้านวนา ทะเลแก้ว จ.พิษณุโลก (188/207)
รายงาน: รายงานการตรวจ บ้านวนา ทะเลแก้ว จ.พิษณุโลก (188/207) (ตรวจครั้งที่ 2)
ผู้ตรวจ: Engineer01
วันที่เข้าตรวจ: 17 เม.ย. 2022

ผังบ้านหรือคอนโด

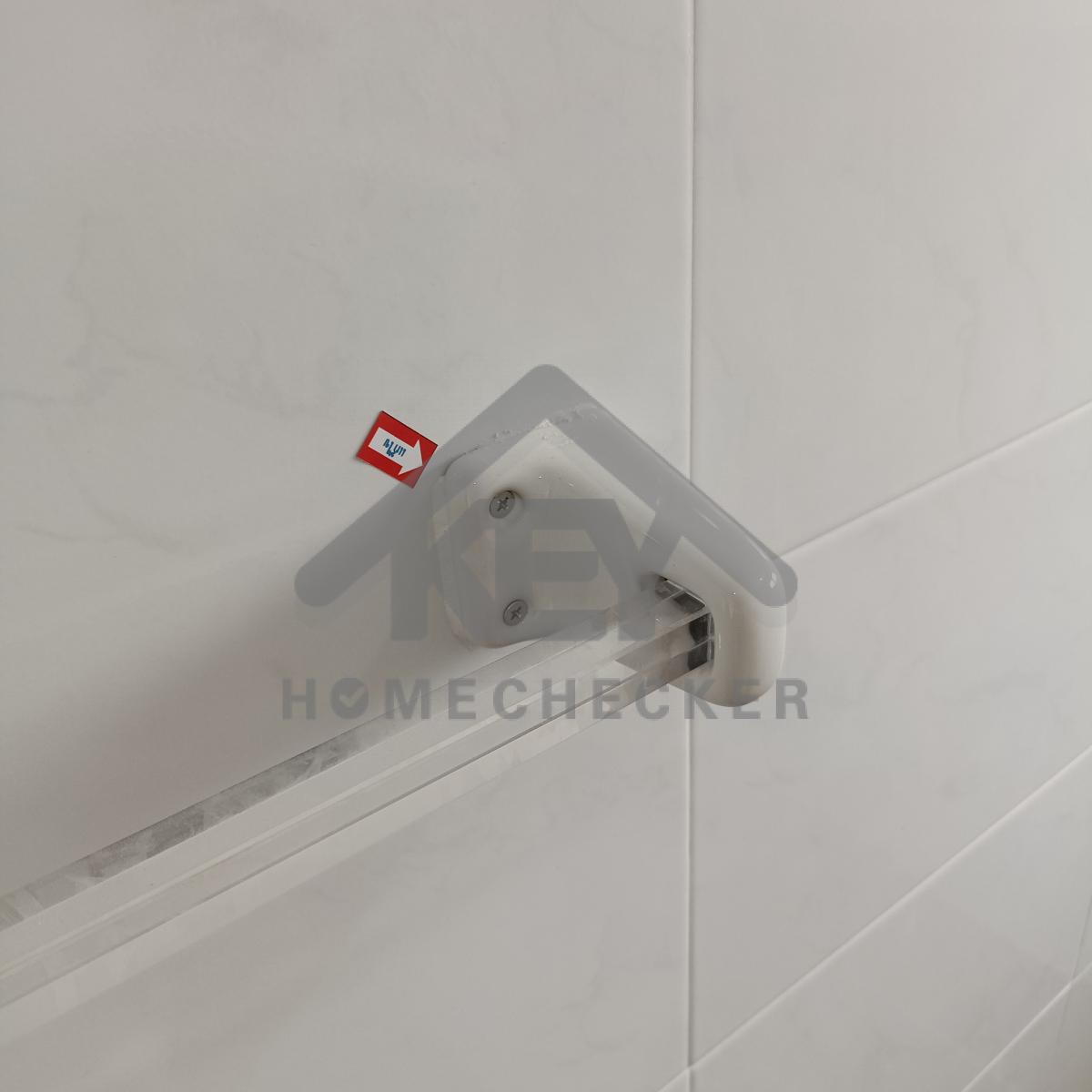

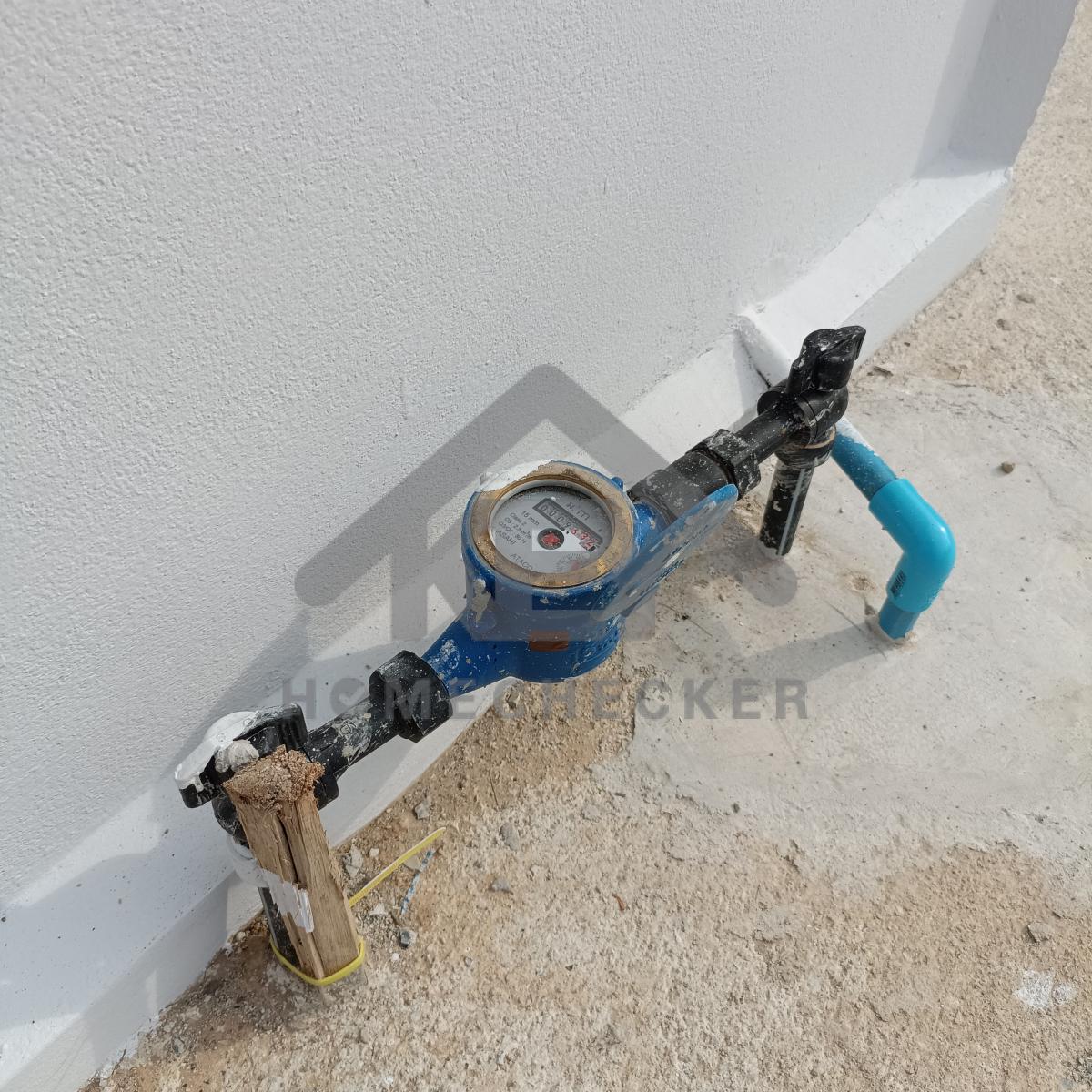

1. งานประปา ปั้ม และสุขาภิบาล

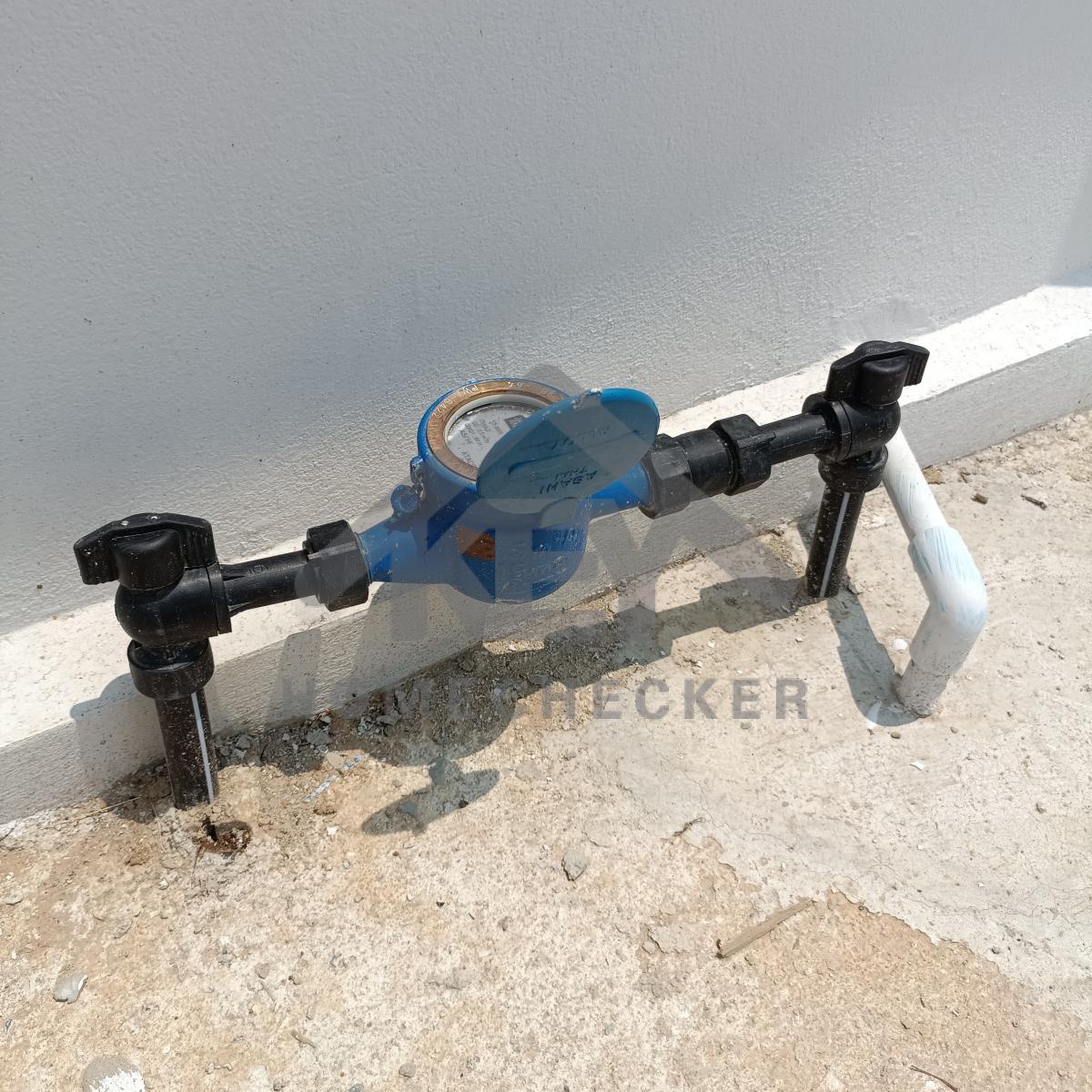

ก่อนแก้ไข

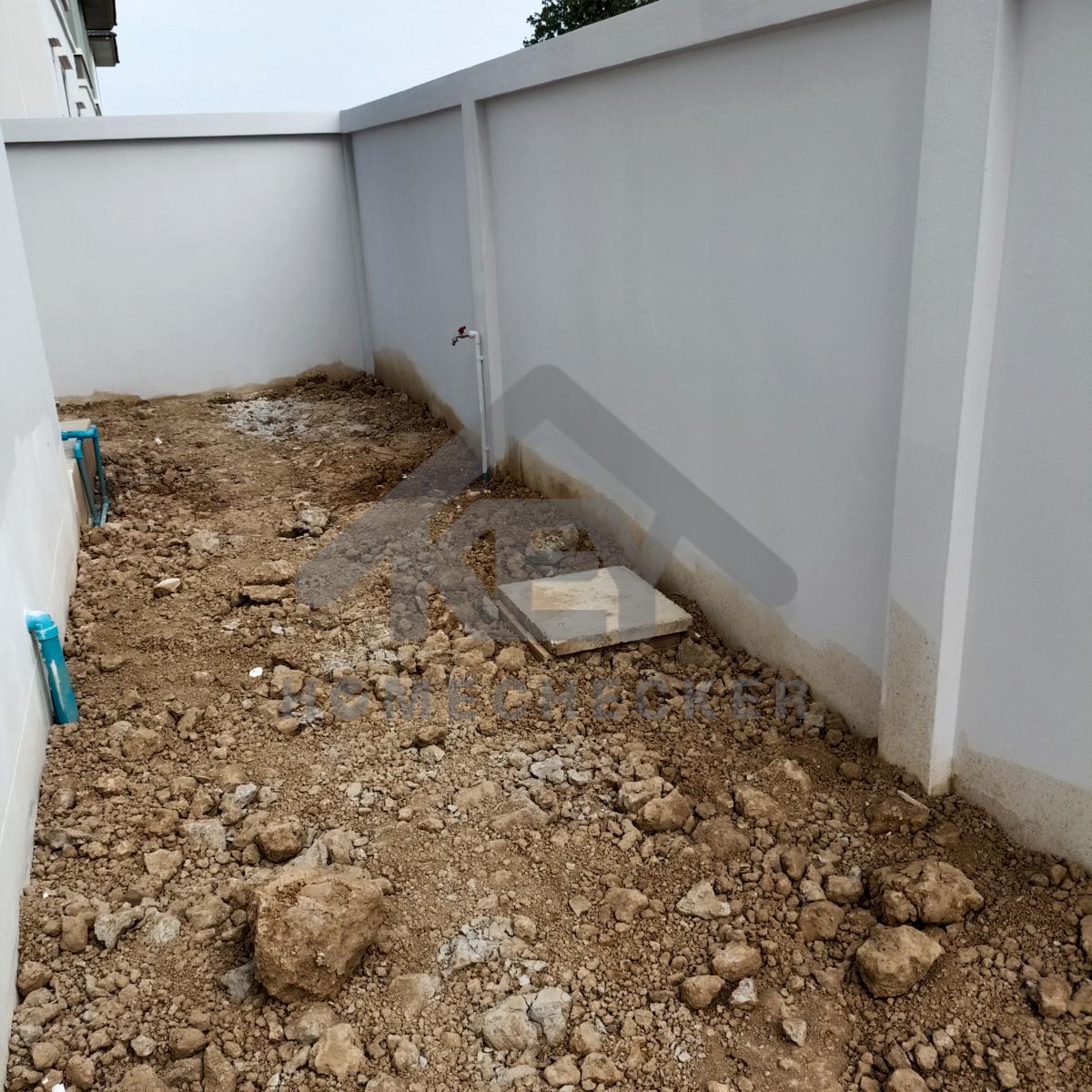

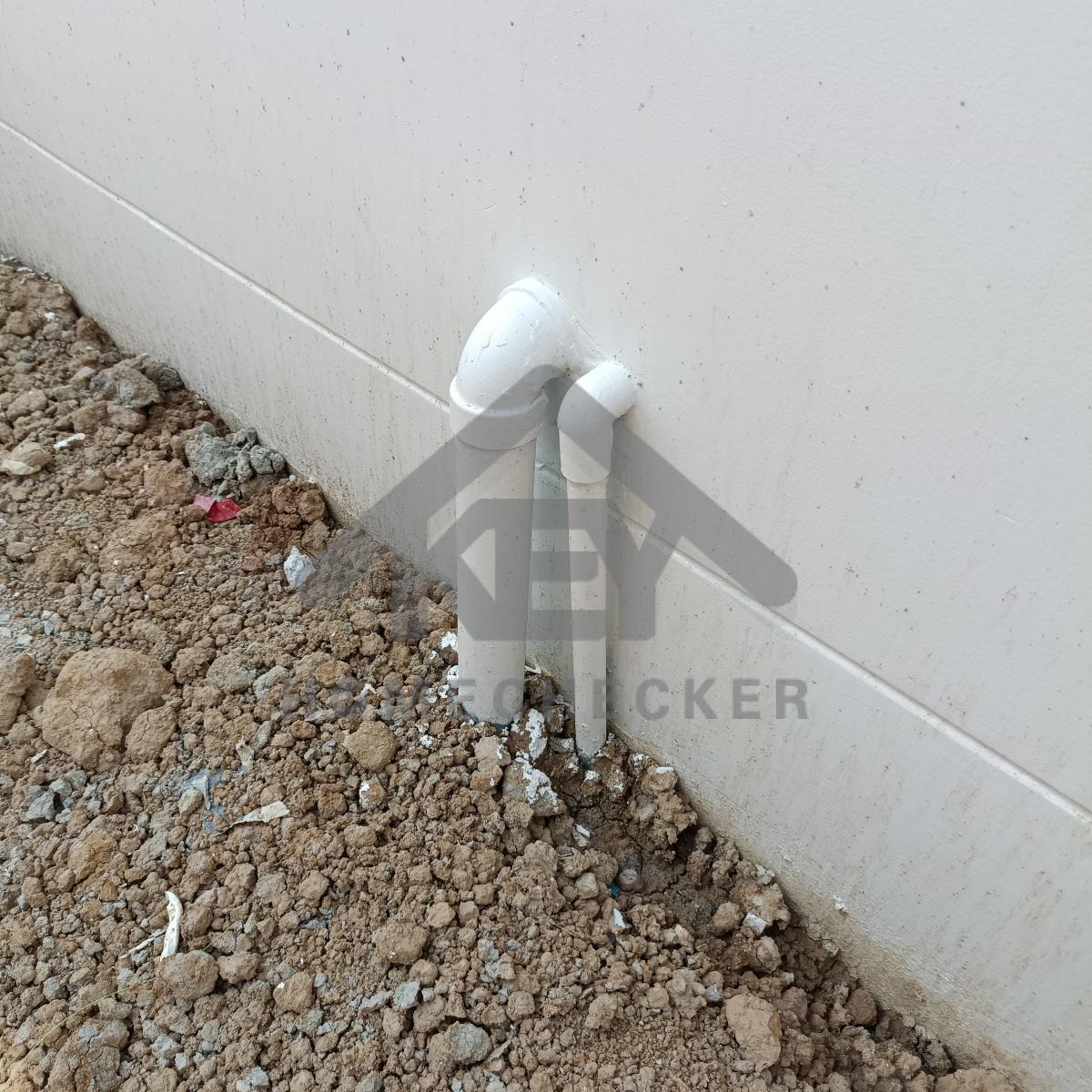

งานประปา ปั้ม และสุขาภิบาล

แก้ไข เก็บงานทำความสะอาดเก็บสีท่อน้ำและมิเตอร์ให้เรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข เปลี่ยนก๊อกน้ำใหม่

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

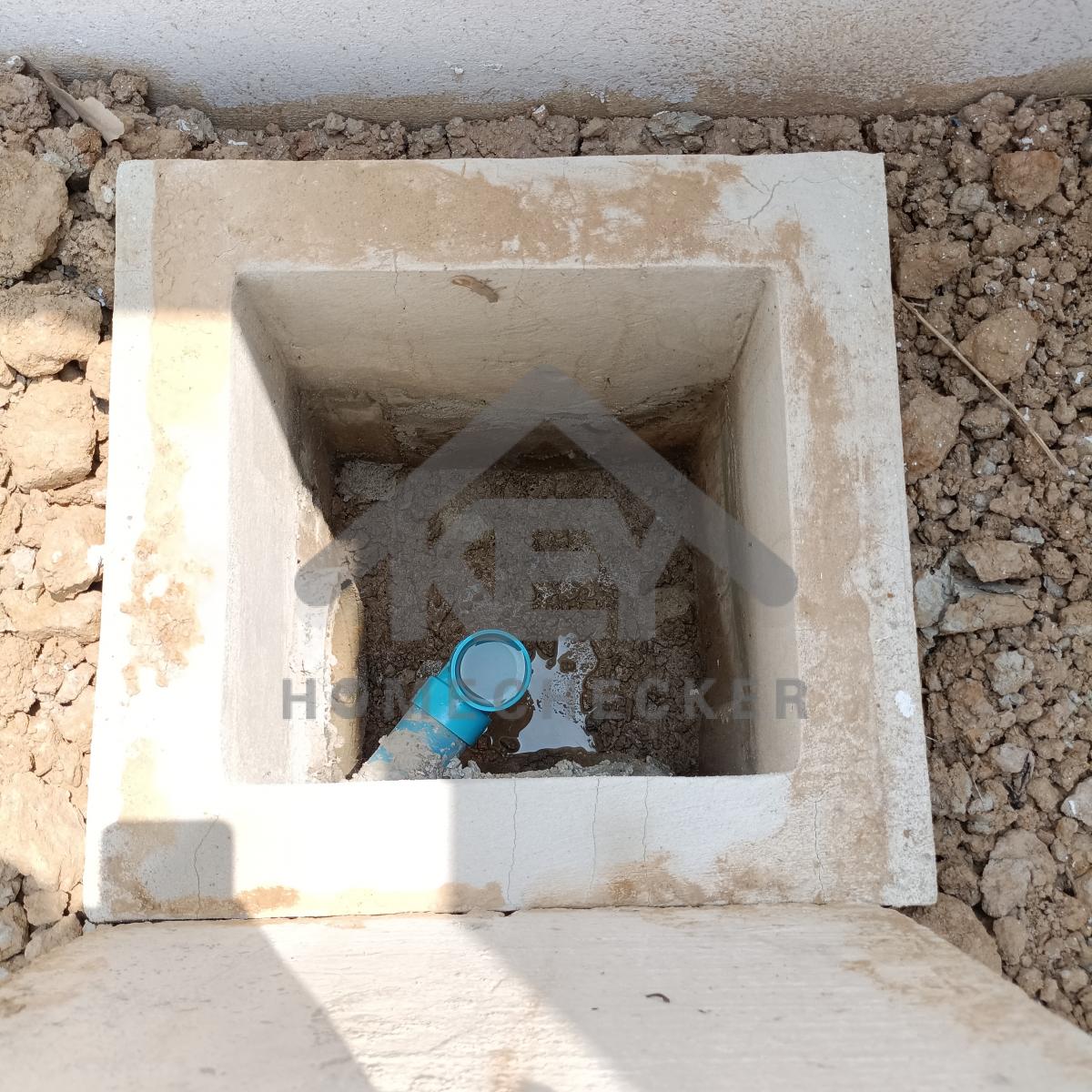

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

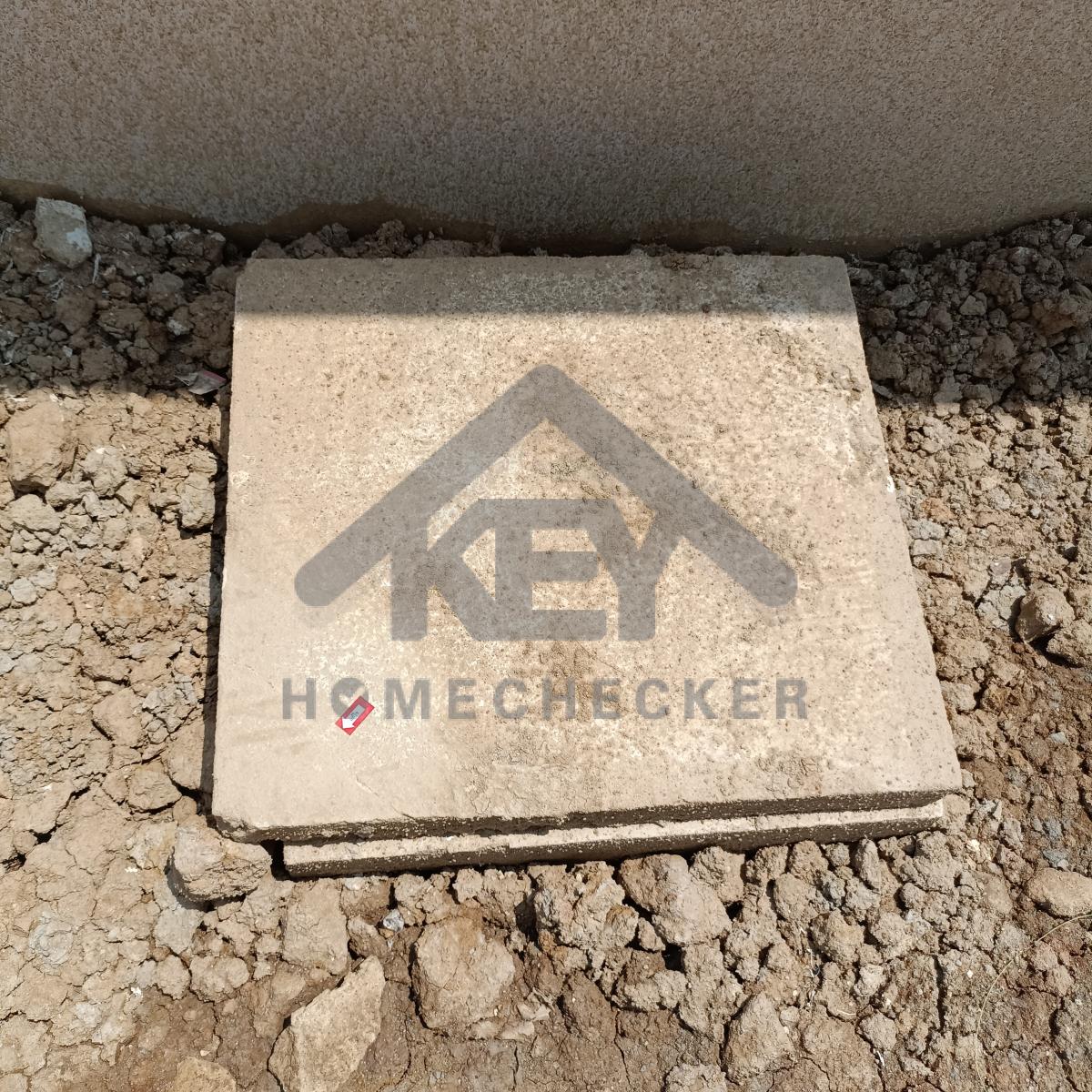

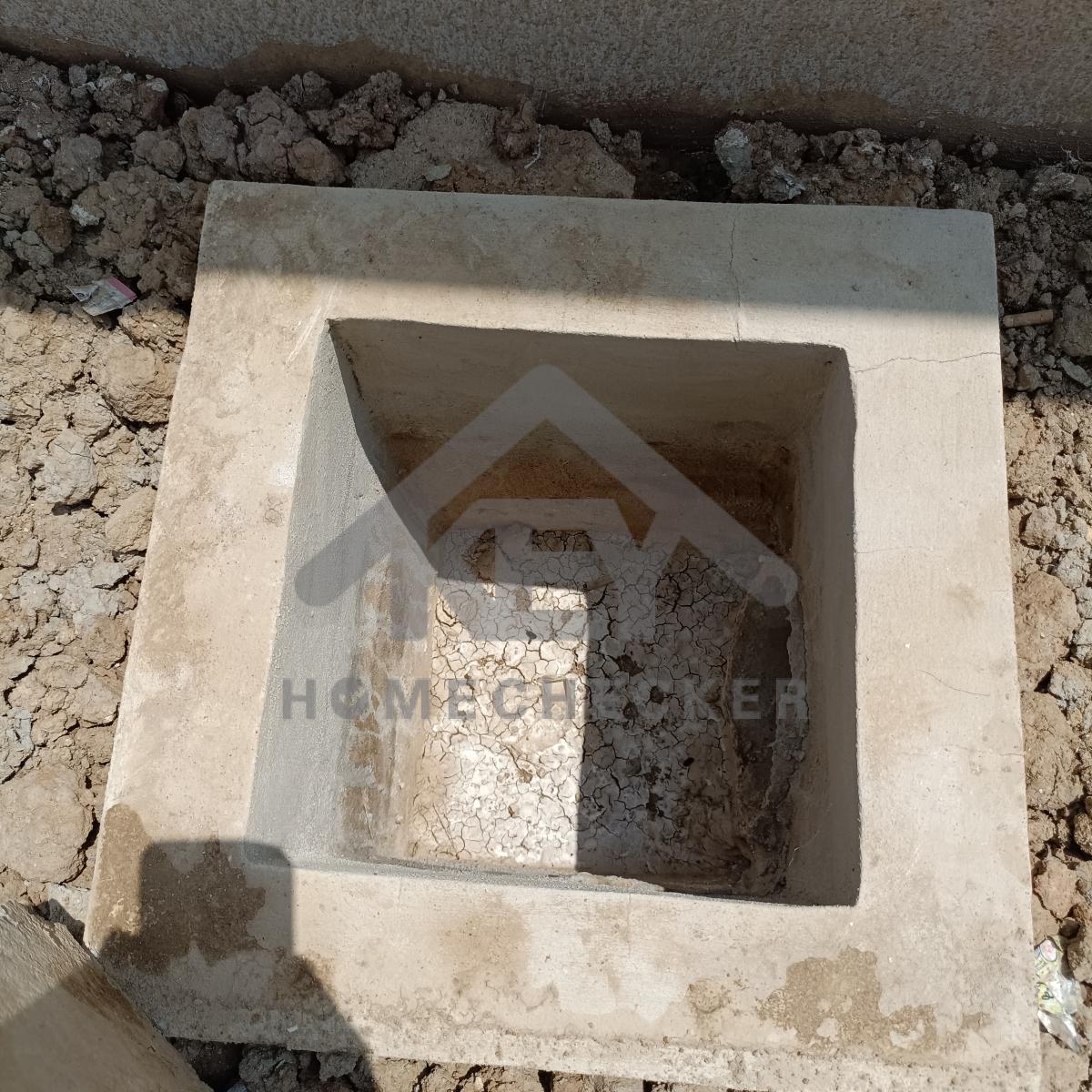

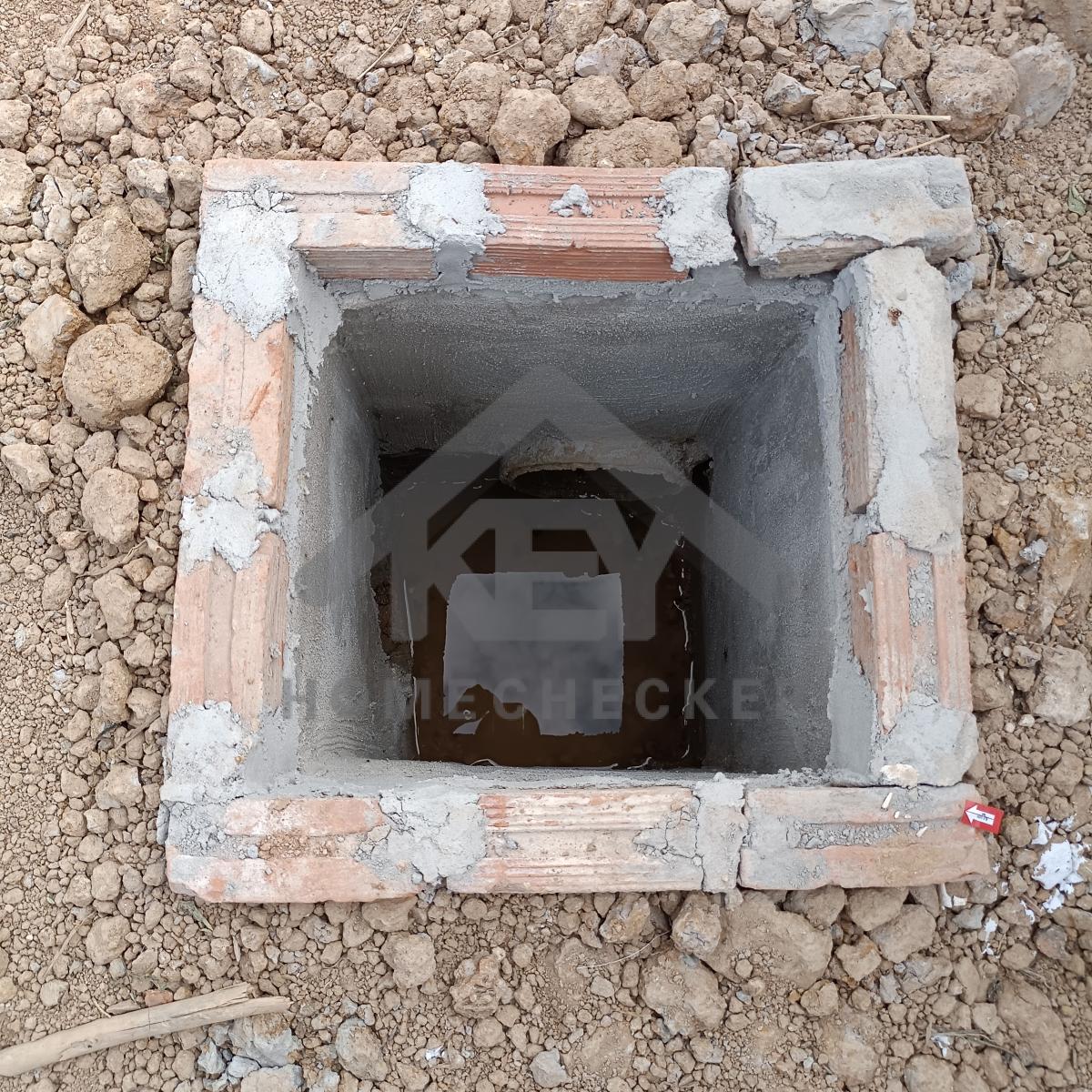

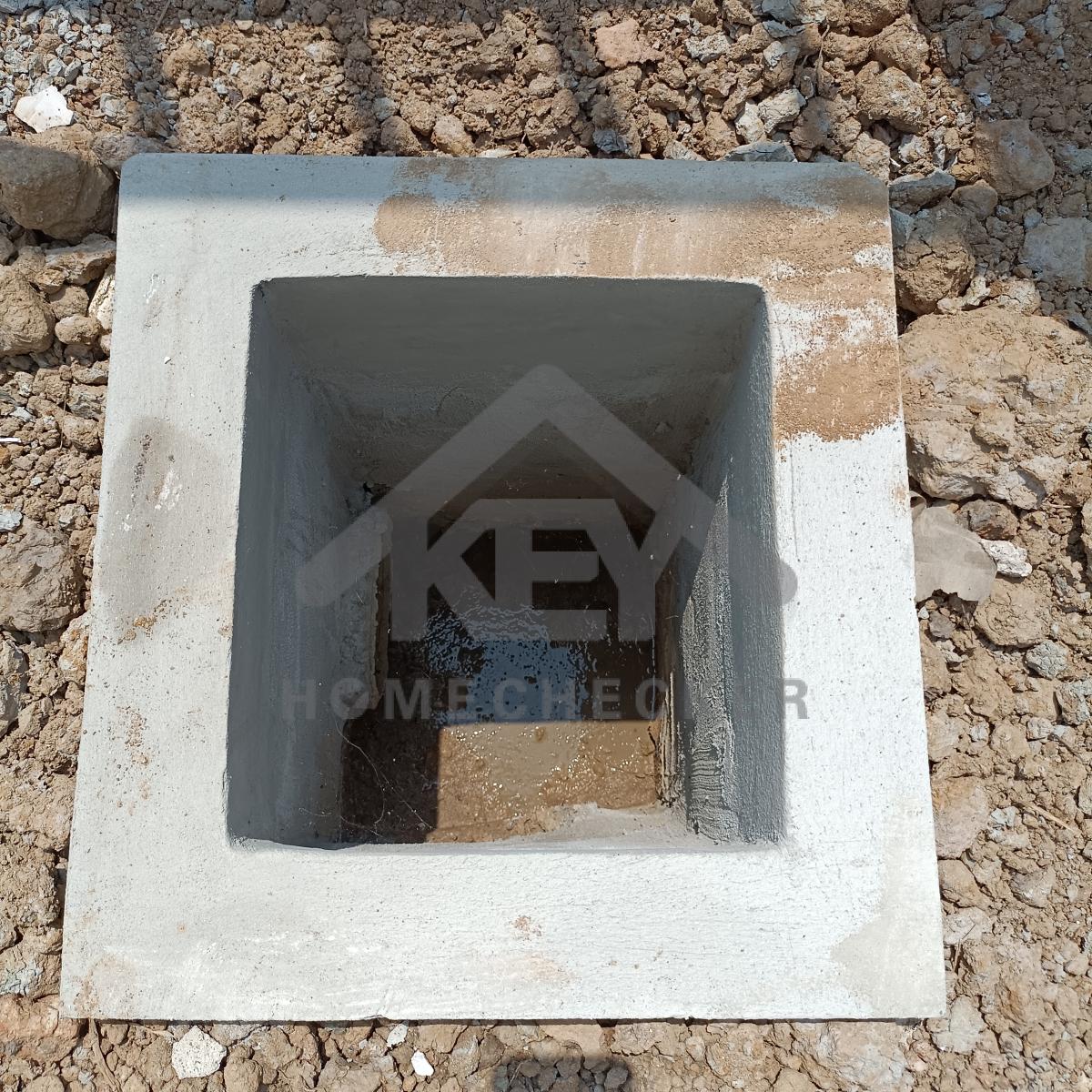

แก้ไข ติดตั้งและแต่งขอบบ่อพักให้แข็งแรงและเรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ติดตั้งและแต่งขอบบ่อพักให้แข็งแรงและเรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข

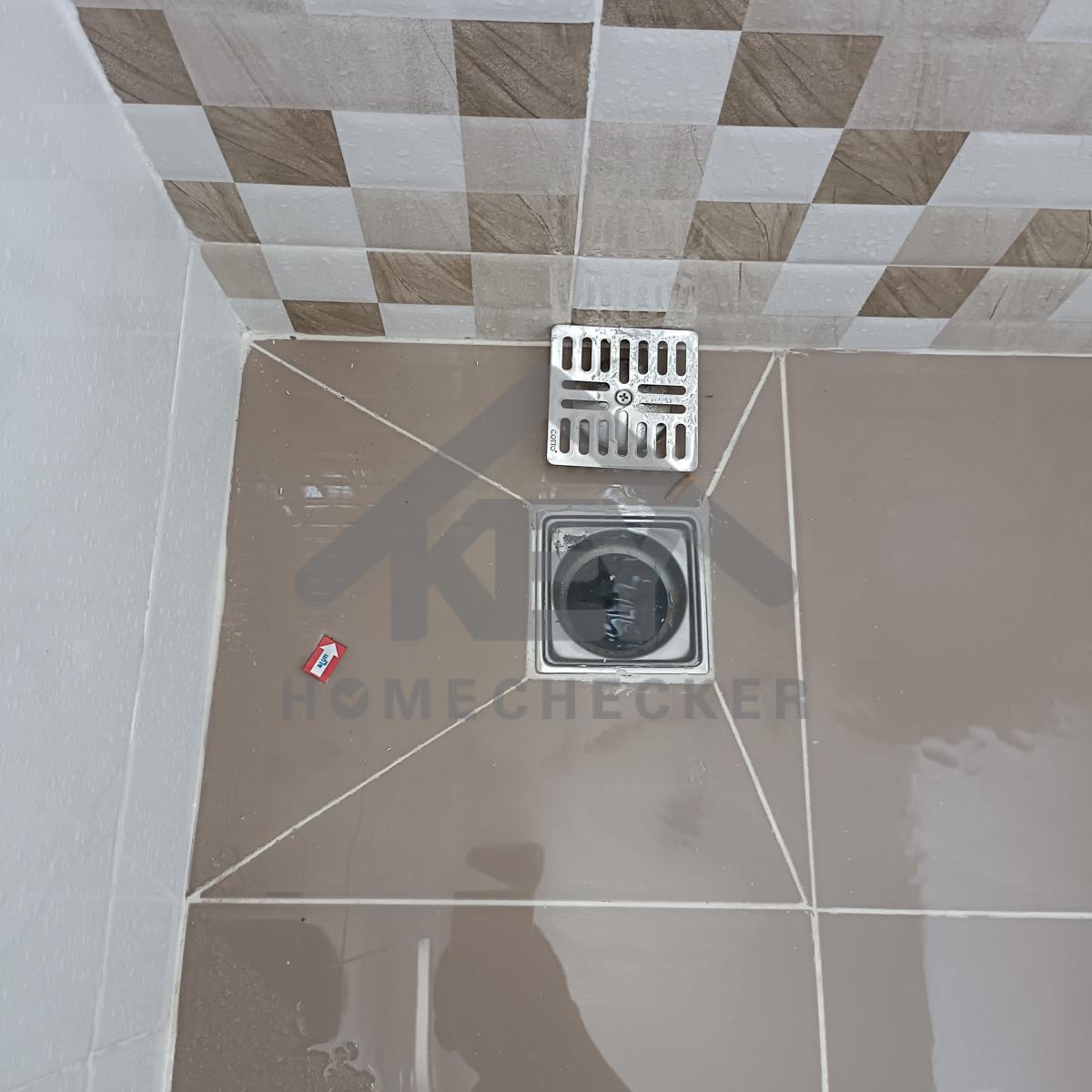

งานประปา ปั้ม และสุขาภิบาล

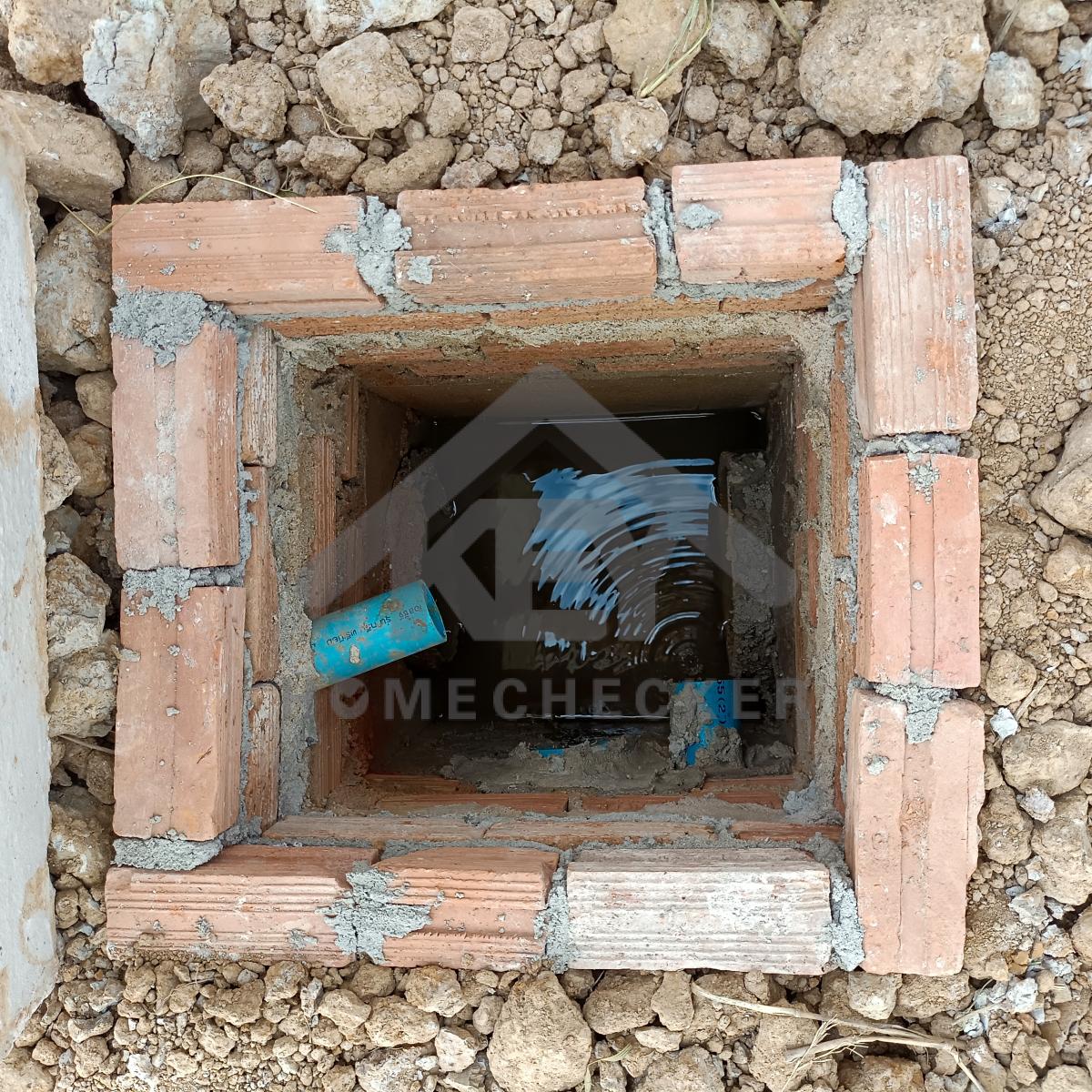

แก้ไข ทำความสะอาดเก็บงานถังบำบัดให้เรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

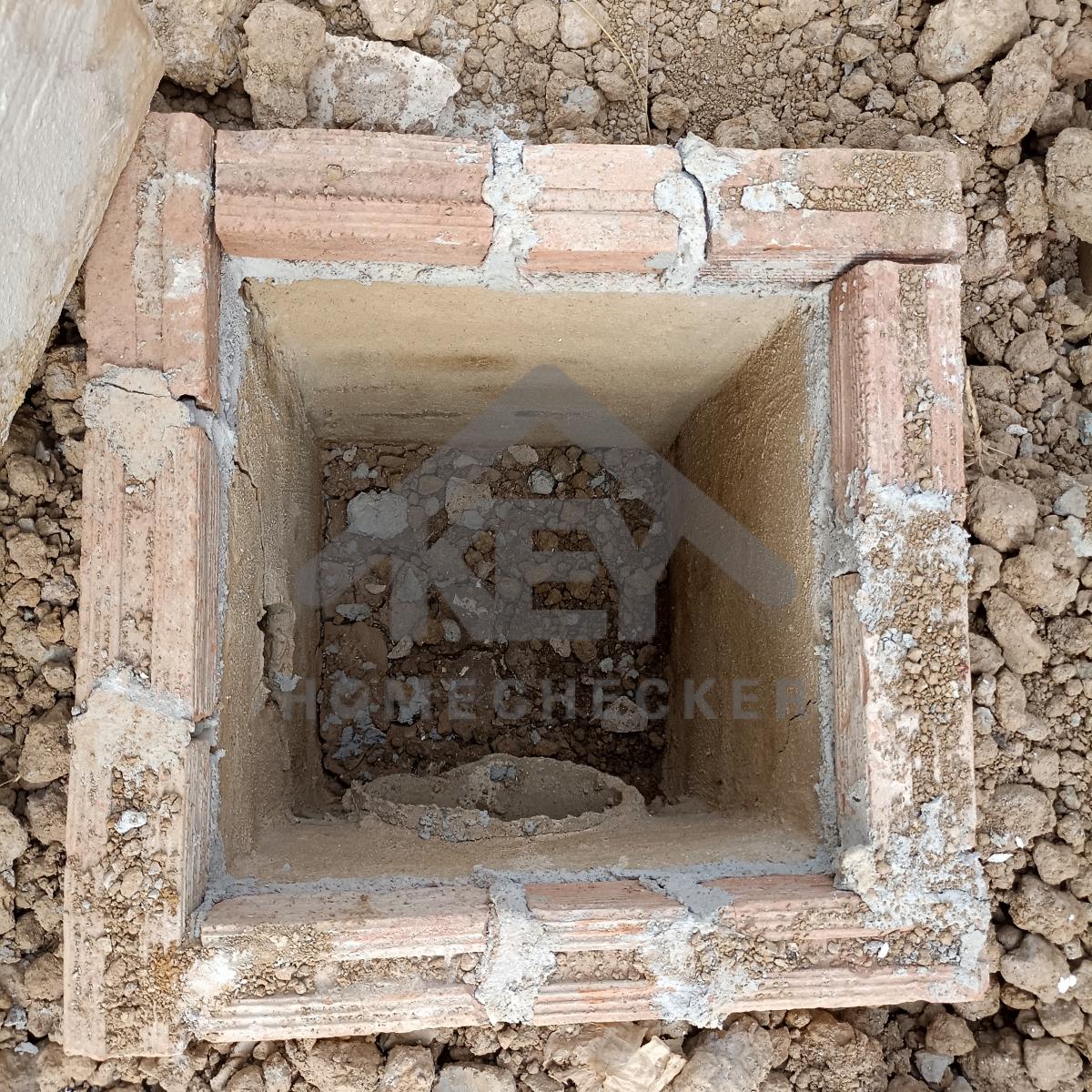

แก้ไข ติดตั้งและแต่งขอบบ่อพักให้แข็งแรงและเรียบร้อย
แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อพักและท่อระบายน้ำรอบบ้าน ทั้งหมด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ติดตั้งและแต่งขอบบ่อพักให้แข็งแรงและเรียบร้อย
แก้ไข ทำความสะอาด เคลียร์ดิน,ทราย ในบ่อพักและท่อระบายน้ำรอบบ้าน ทั้งหมด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

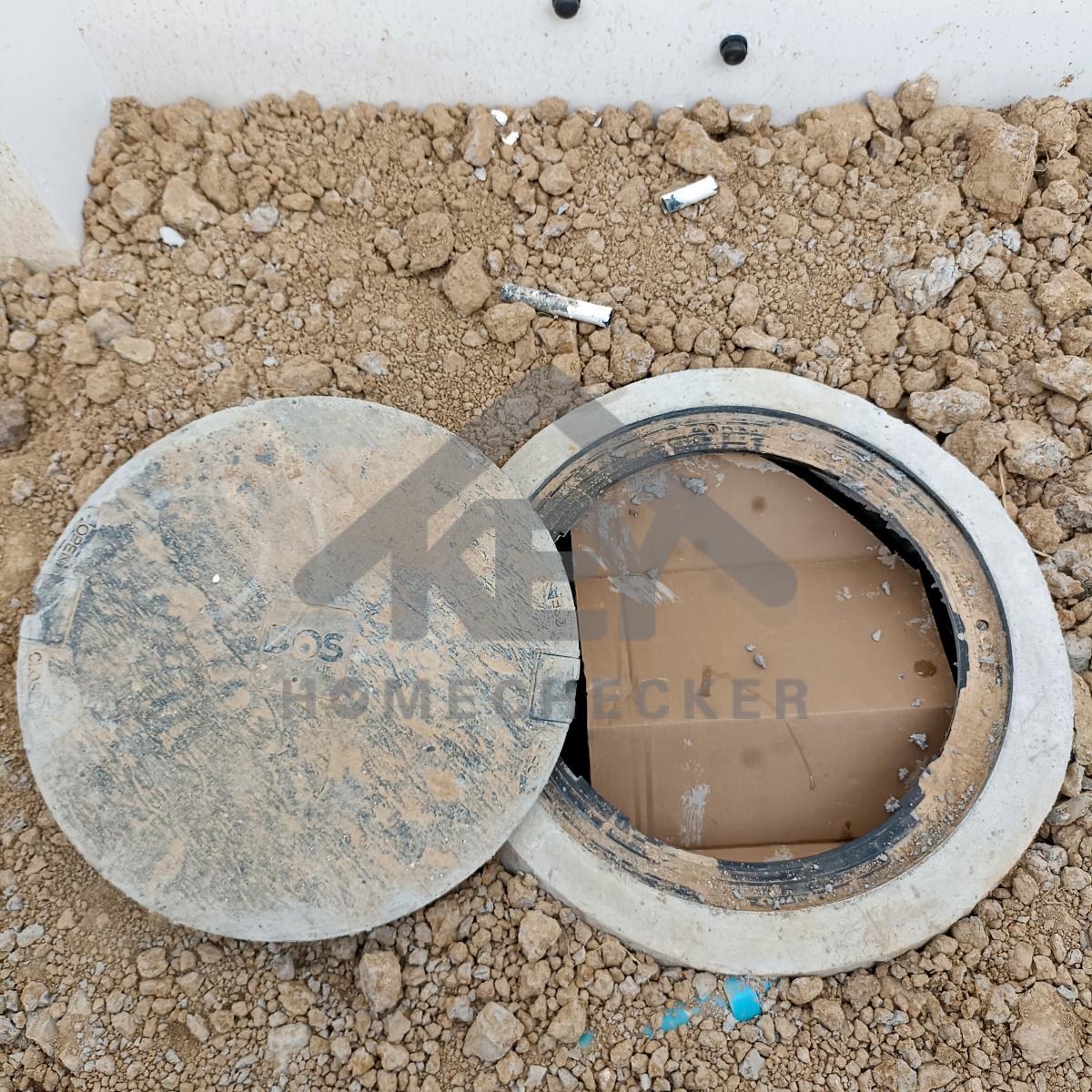

แก้ไข ฝาบ่อแตกเปลี่ยนใหม่

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ฝาบ่อแตกเปลี่ยนใหม่

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข เก็บงานทาเก็บสีท่อให้เรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

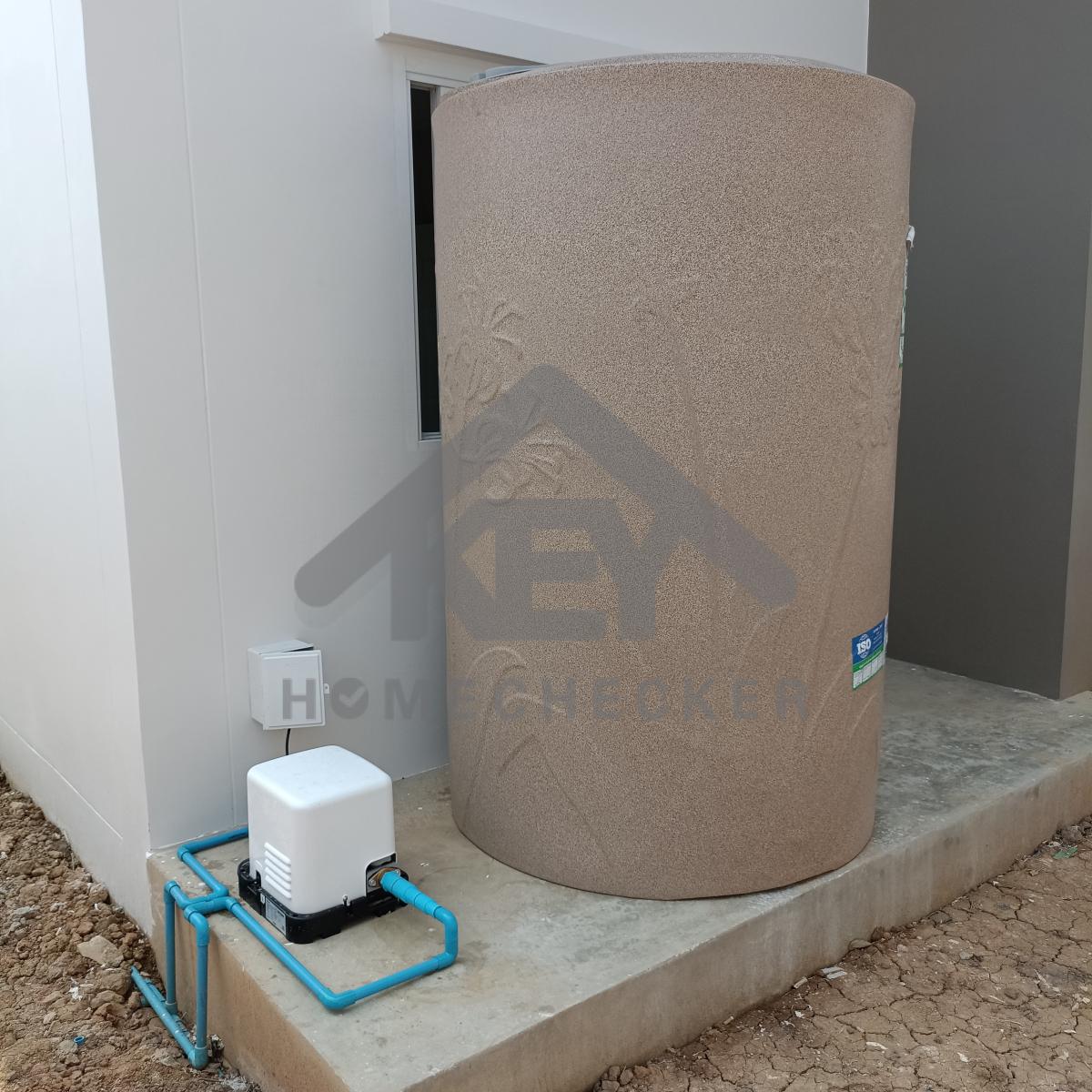

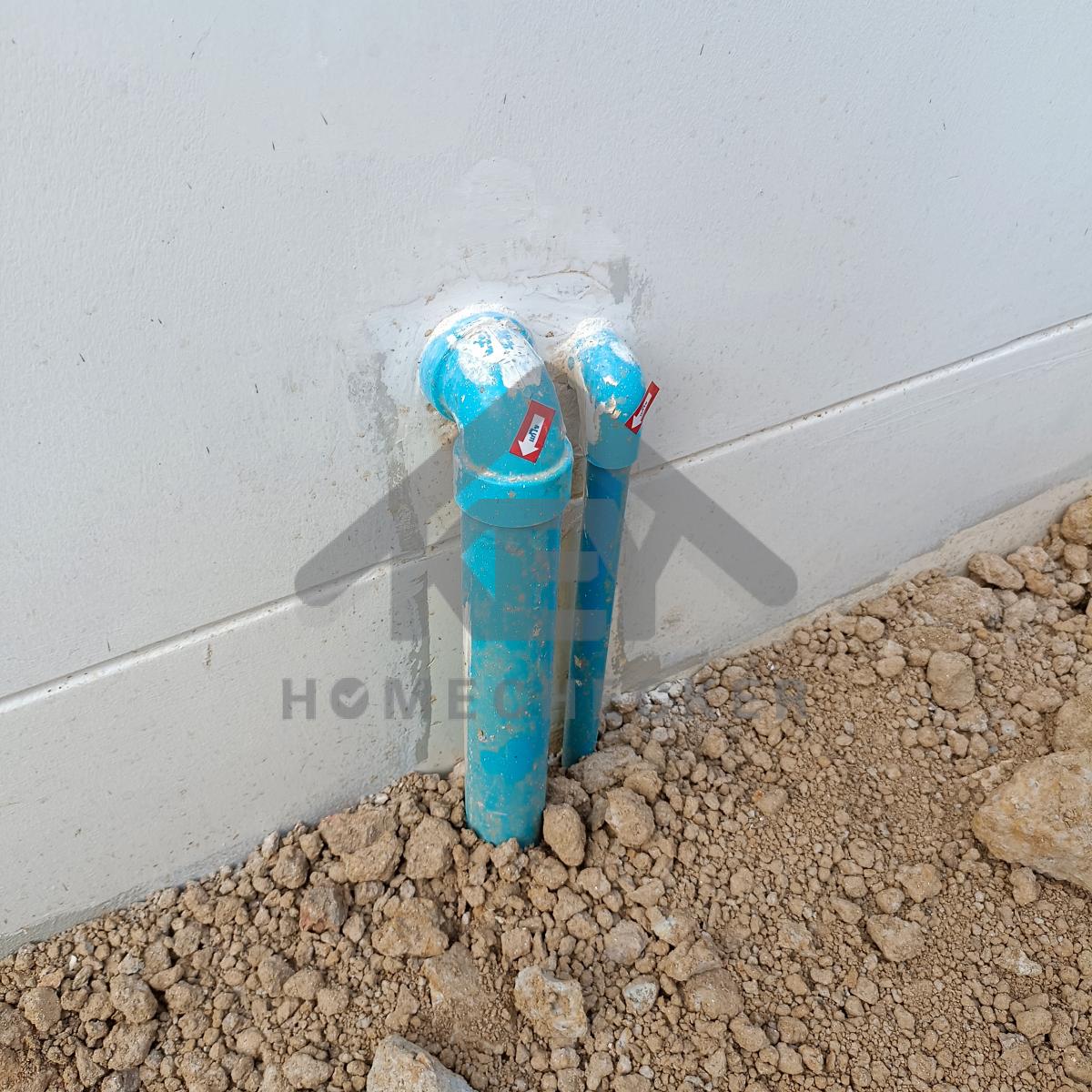

งานประปา ปั้ม และสุขาภิบาล

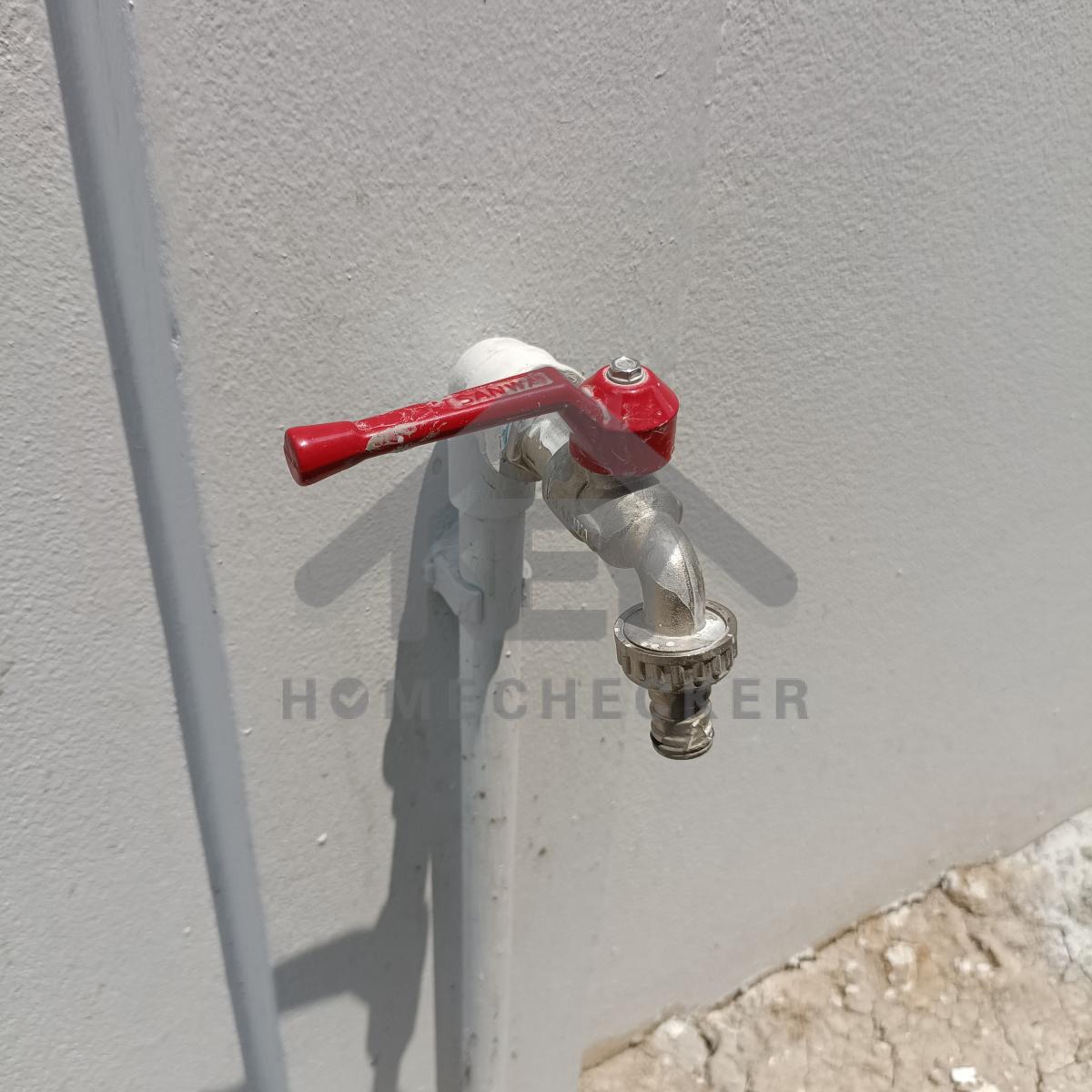

แก้ไข ติดตั้งก๊อกน้ำด้านหลังบ้านให้แน่นหนา

งานประปา ปั้ม และสุขาภิบาล

ติดตั้งถังเก็บน้ำให้เรียบร้อย

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข บานถังขยะหน้าบ้านปิดไม่สะดวก

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีตลอดแนวให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

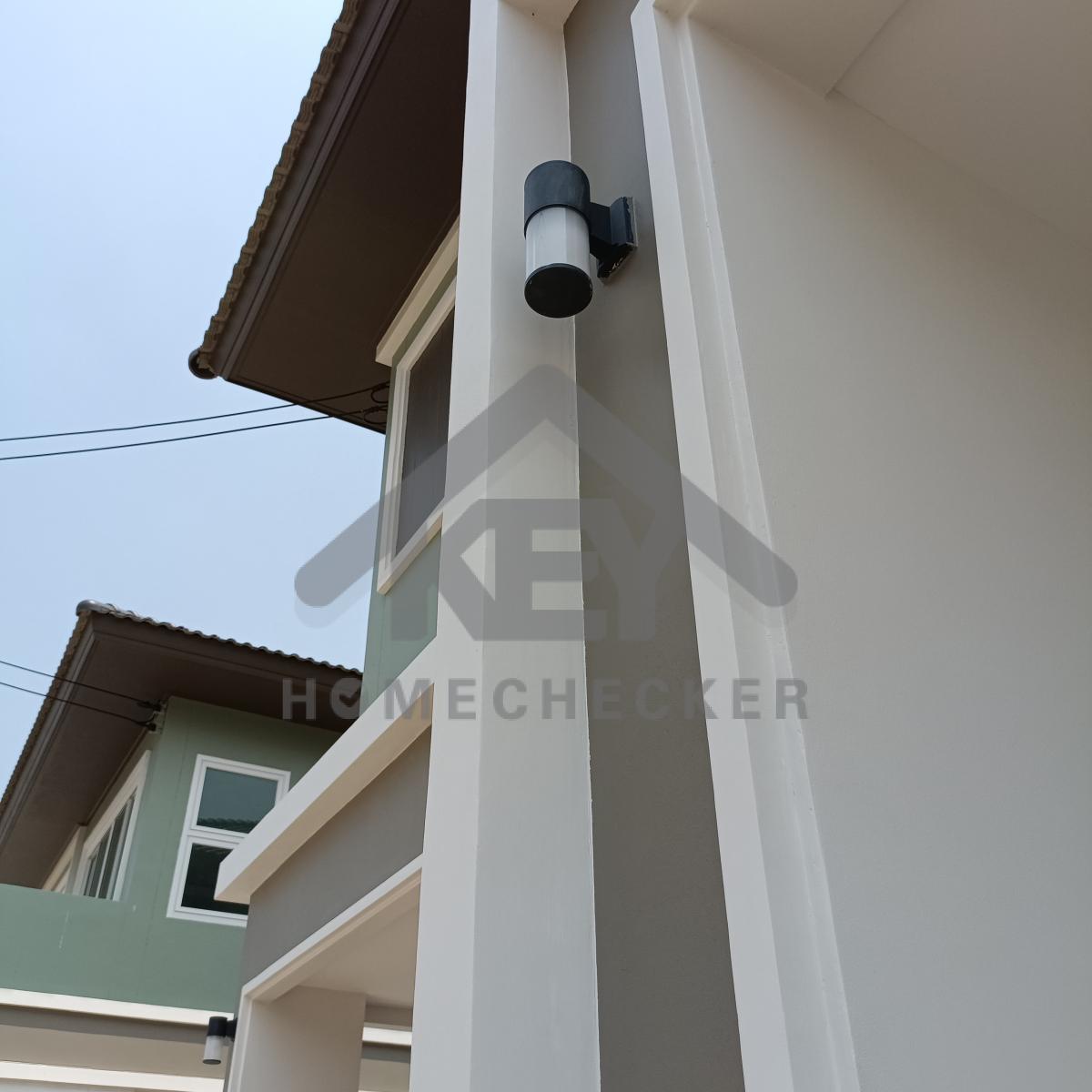

แก้ไข ทำความสะอาดเก็บสีโคมไฟให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ทำความสะอาดโคมไฟทั้งหมดเพิ่มเติม

ก่อนแก้ไข

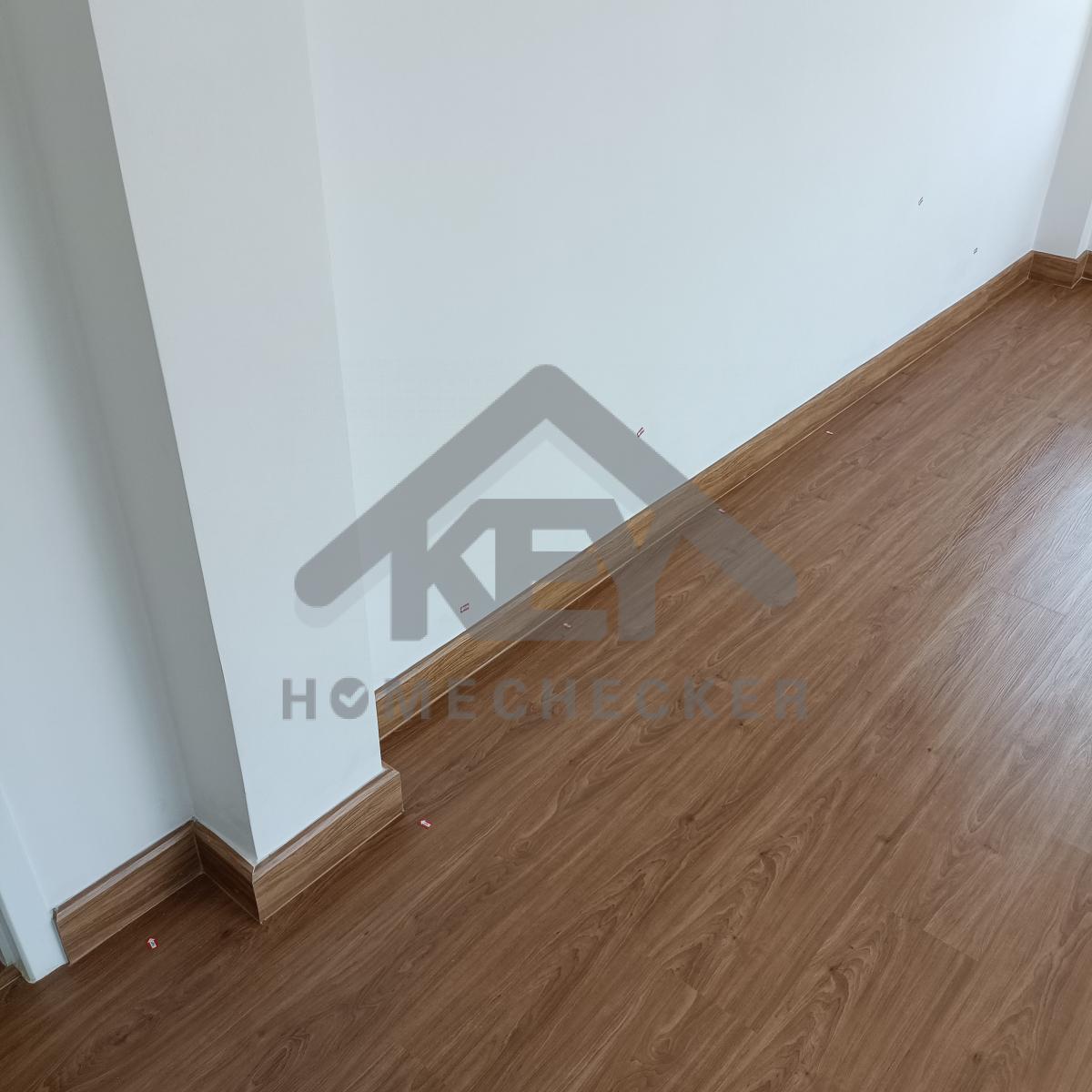

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

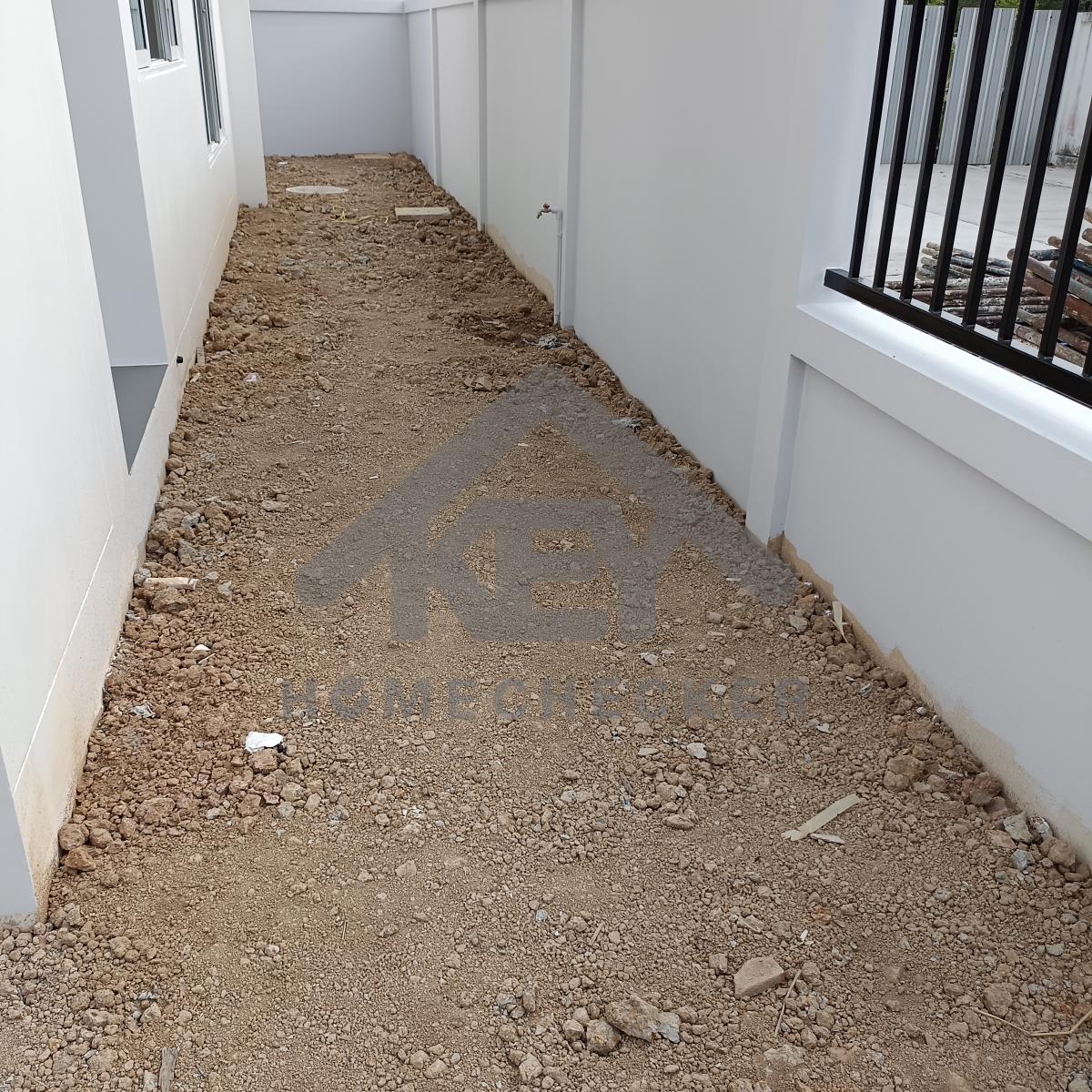

แก้ไข ปรับพื้น และทำความสะอาดเก็บงานเก็บสีผนังบ้านและกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

***ปรับพื้น และทำความสะอาดเก็บงานเก็บสีผนังบ้านและกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ปรับพื้น และทำความสะอาดเก็บงานเก็บสีผนังบ้านและกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

***ปรับพื้น และทำความสะอาดเก็บงานเก็บสีผนังบ้านและกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีผนังบ้านด้านนอกทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข งานเก็บสีท่อและบล็อกไฟทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

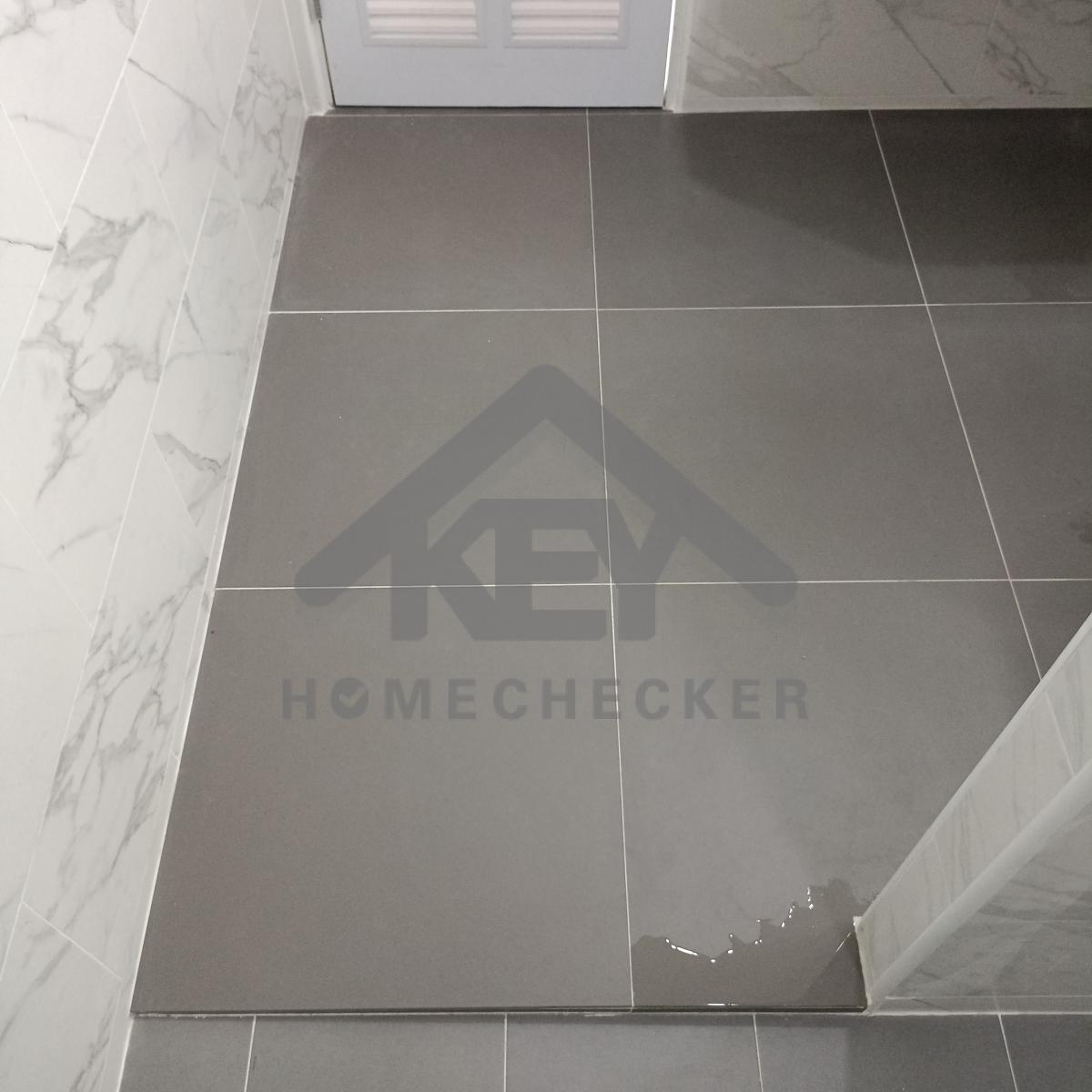

แก้ไข มีน้ำขังรางประตูรั้ว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

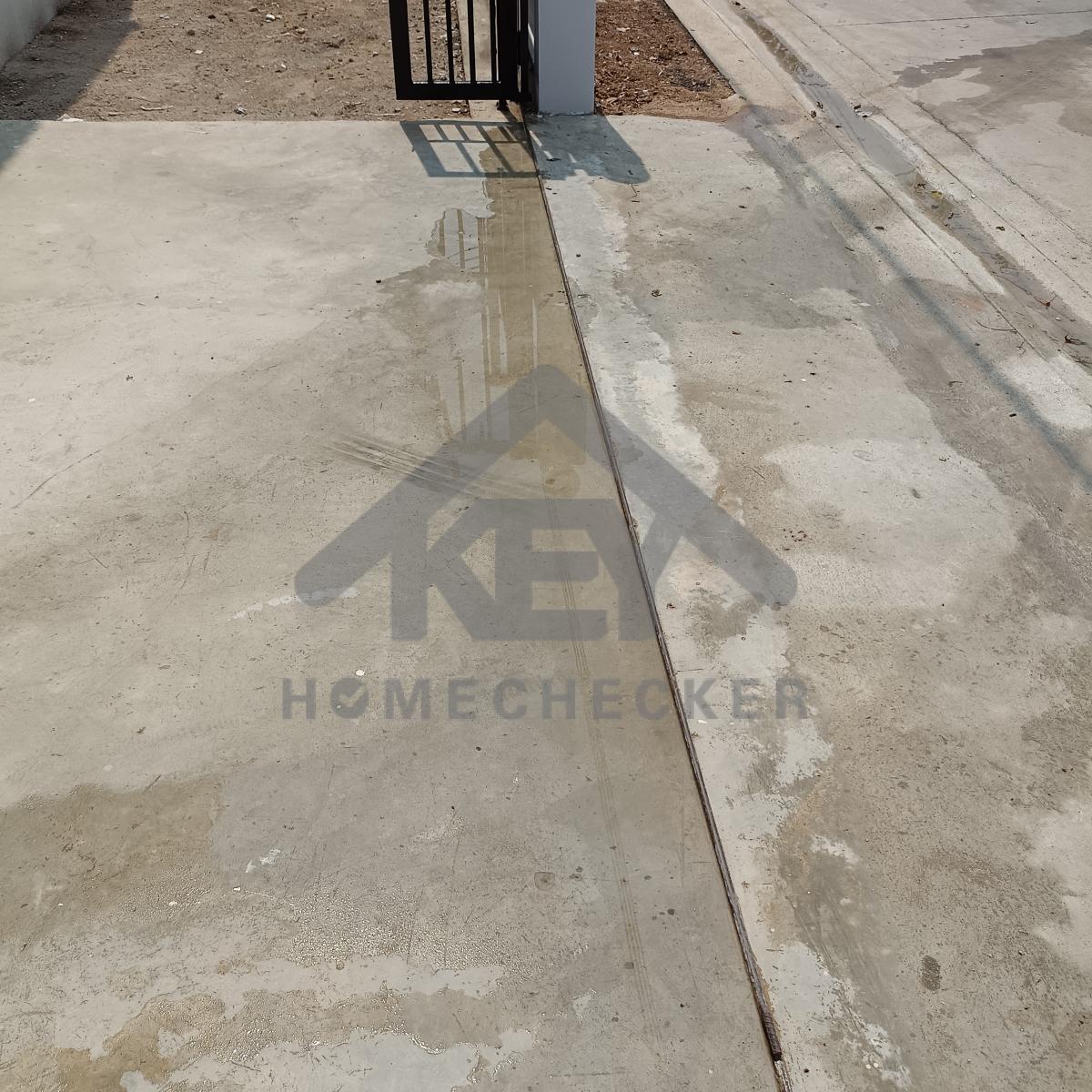

แก้ไข มีน้ำขังรางประตูรั้ว

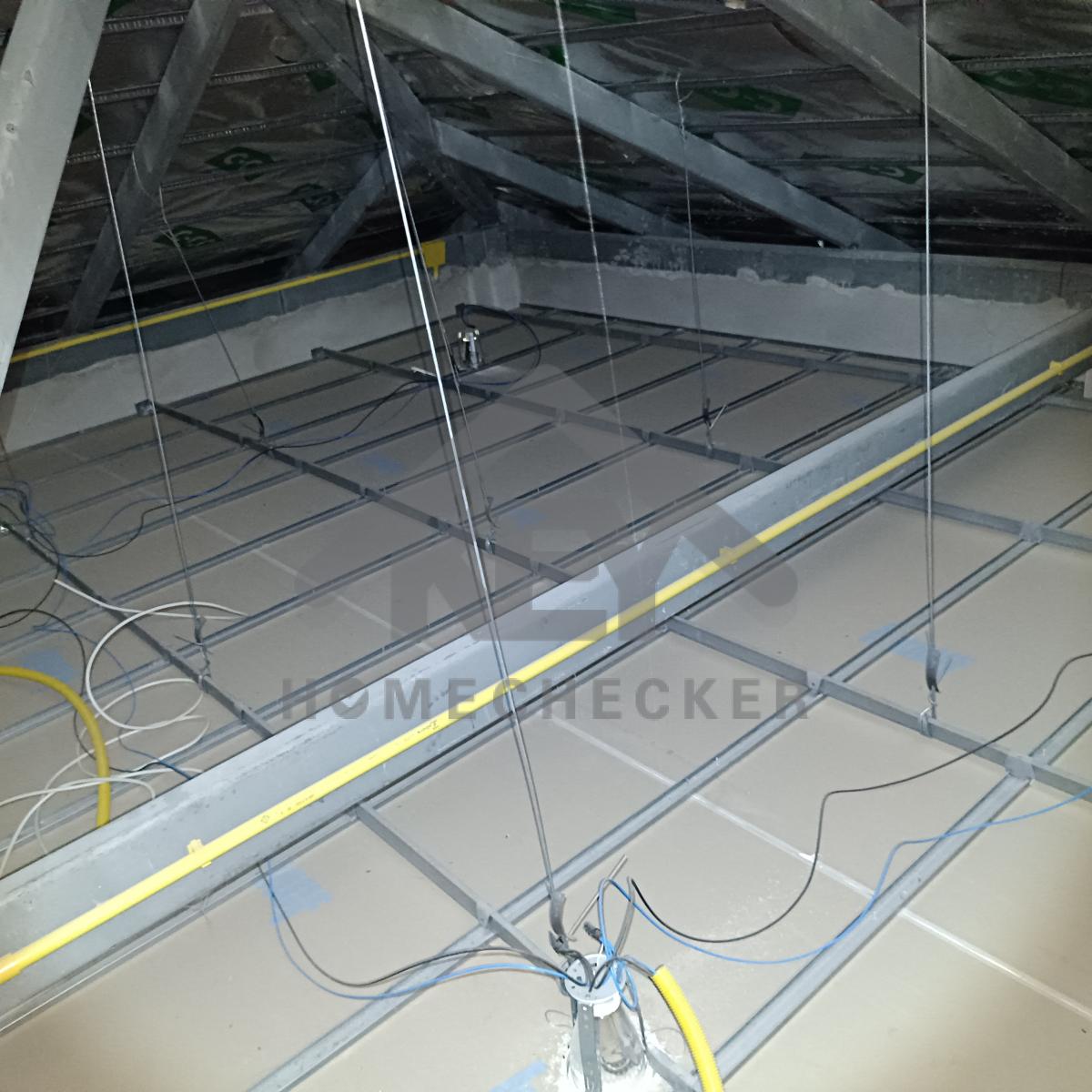

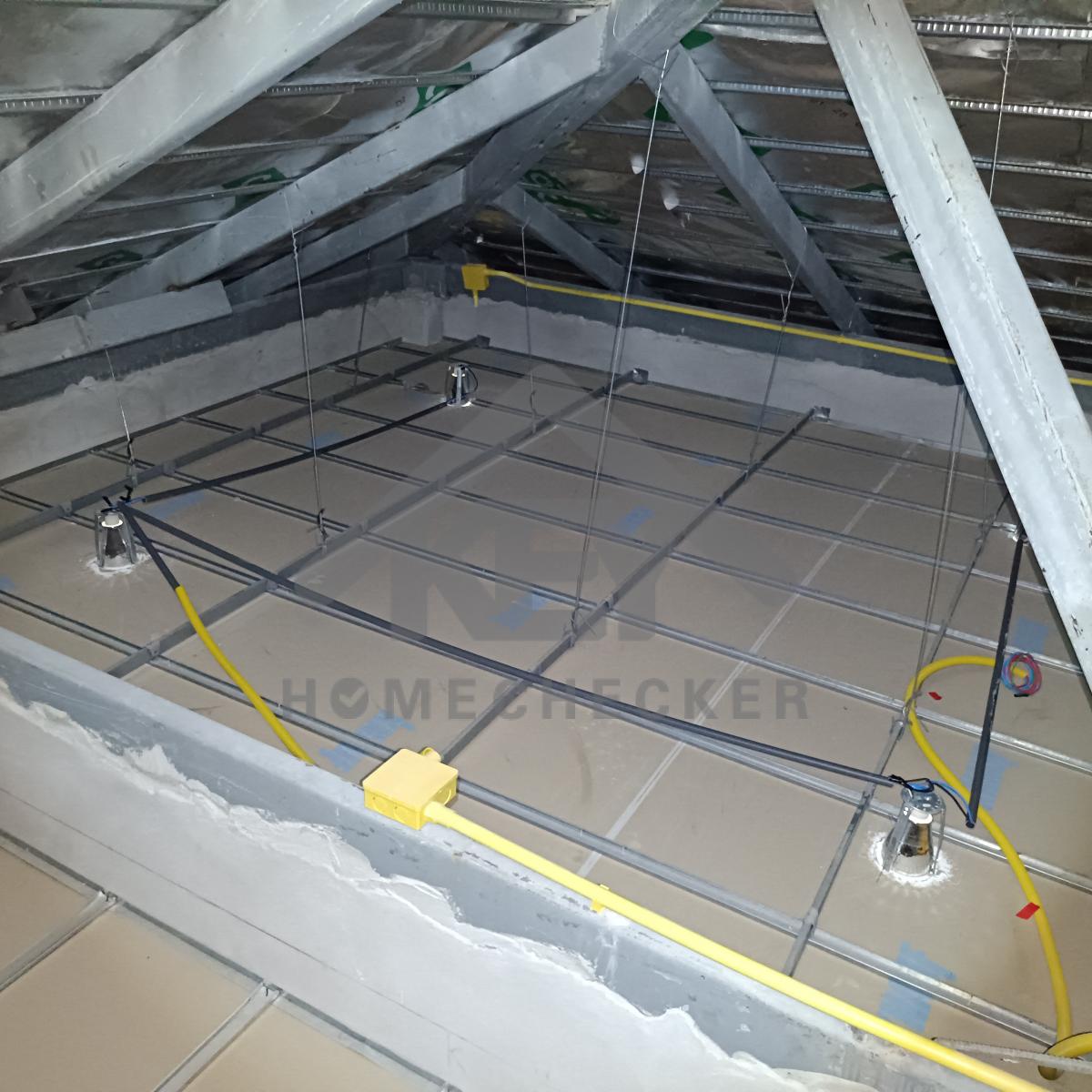

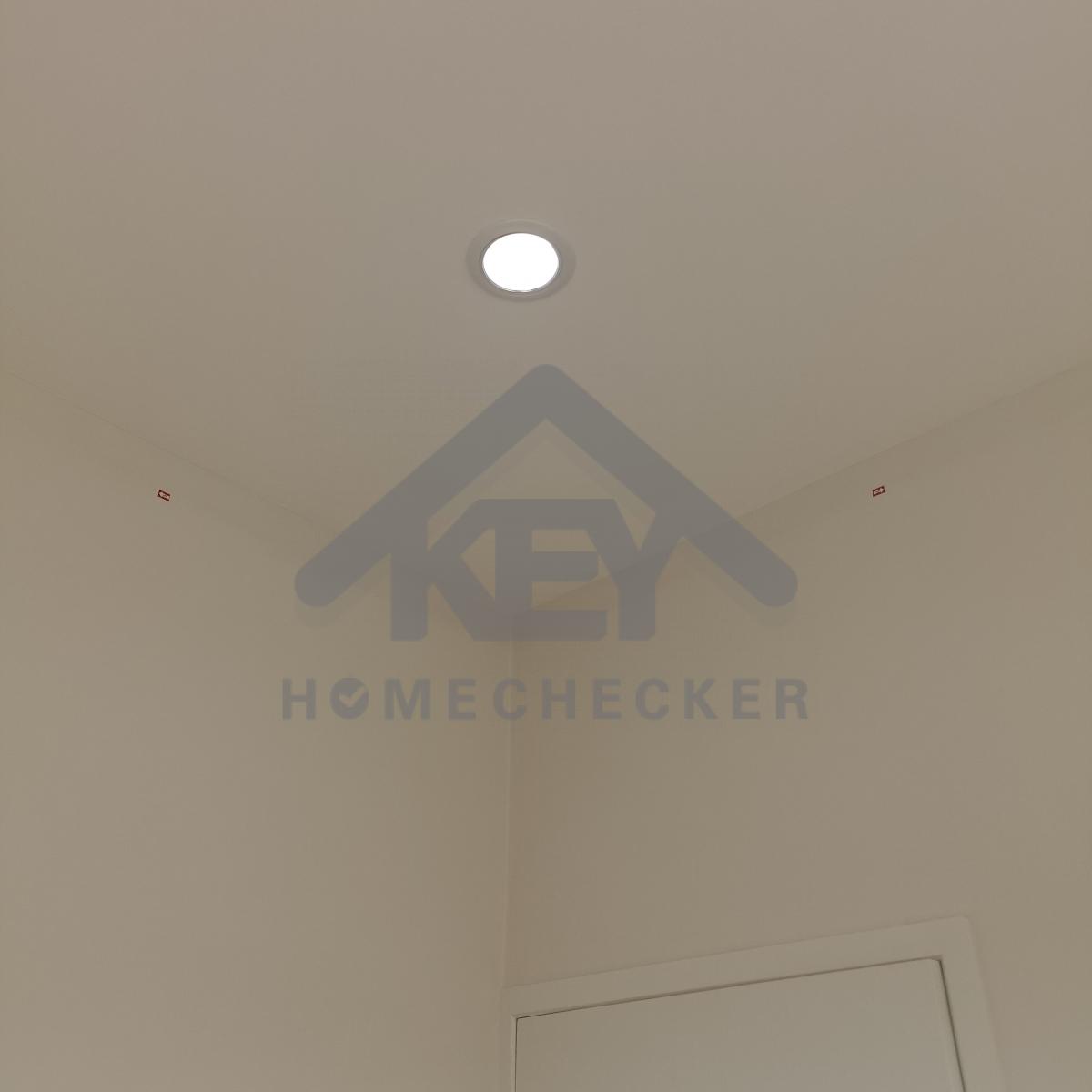

3. งานตรวจสอบหลังคา

ก่อนแก้ไข

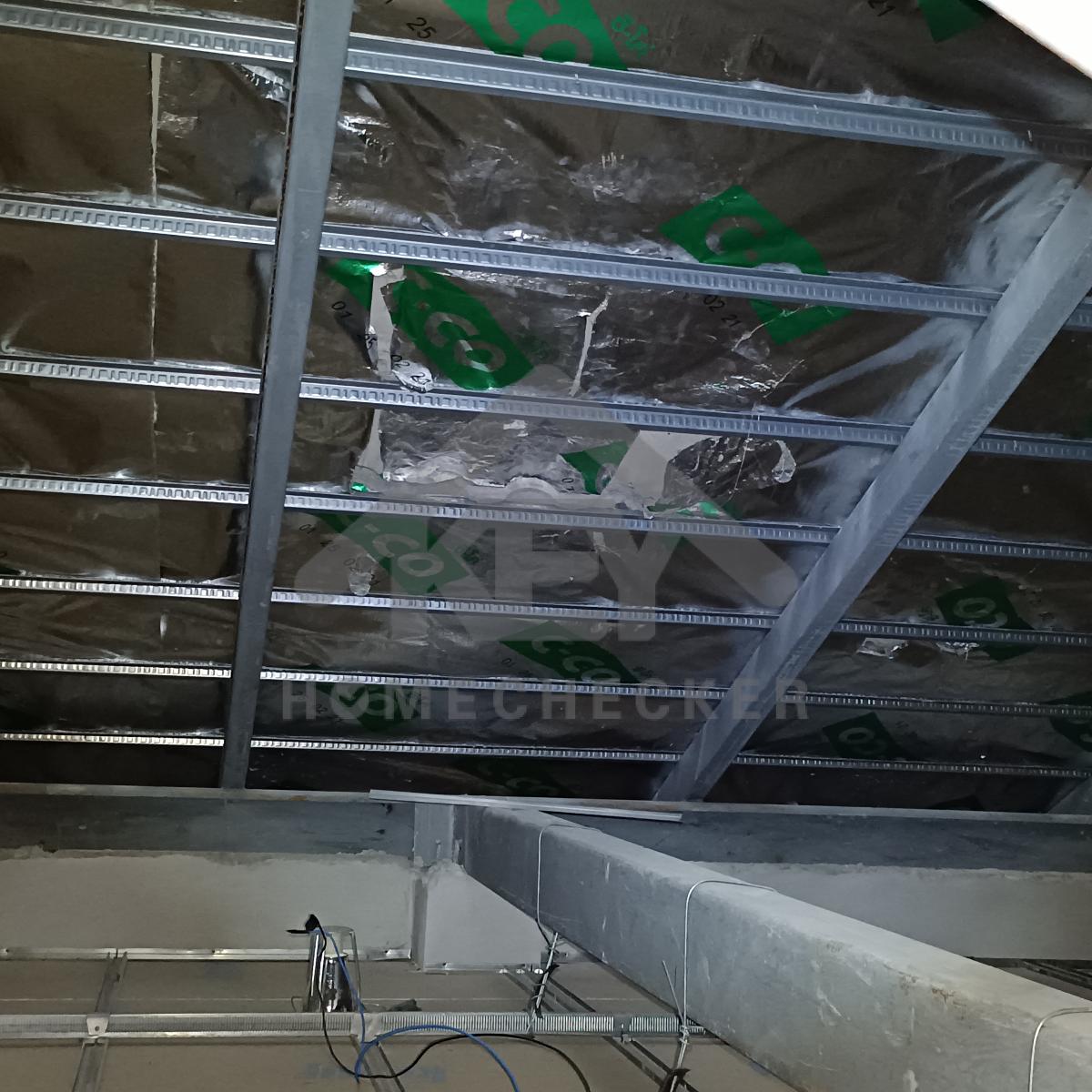

งานตรวจสอบหลังคา

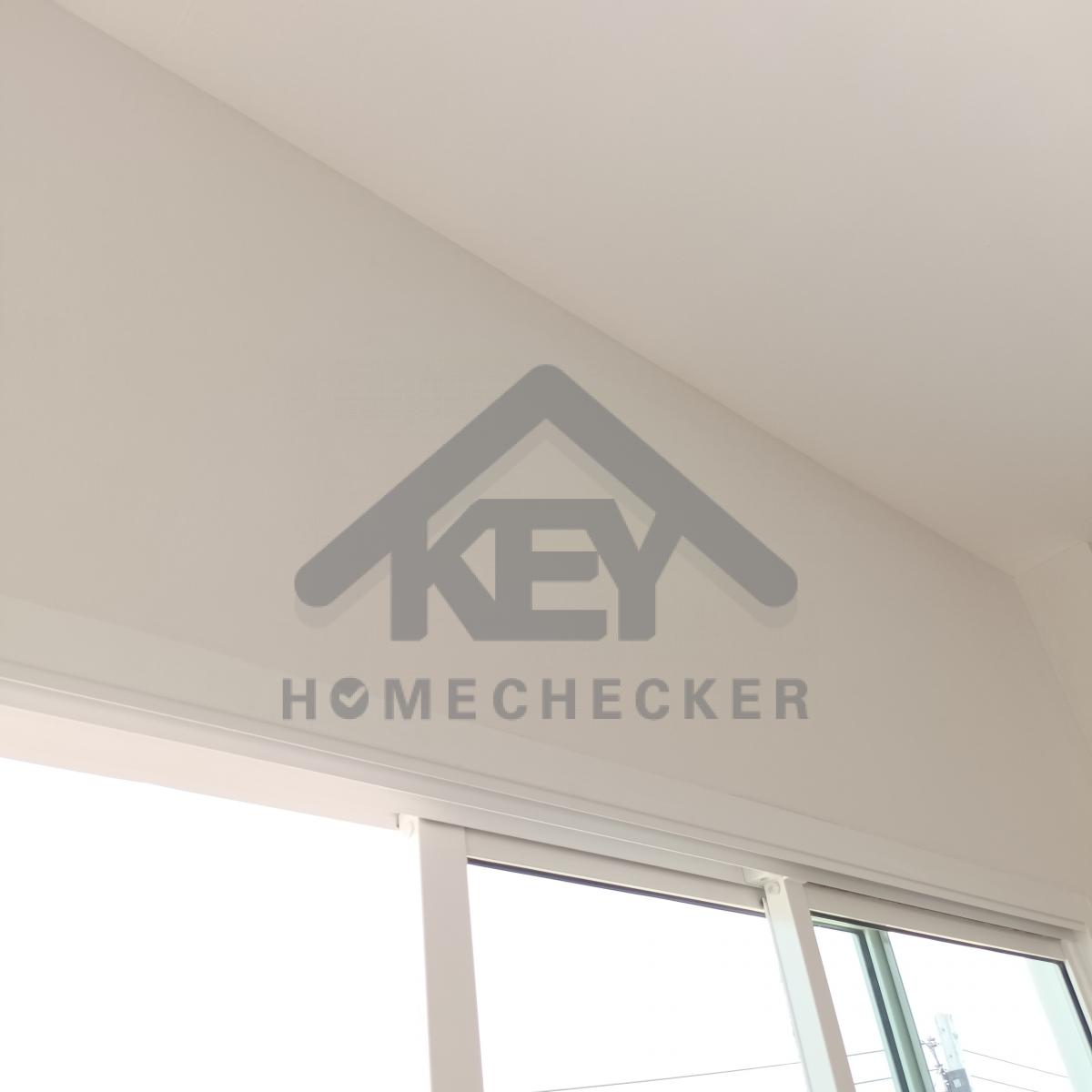

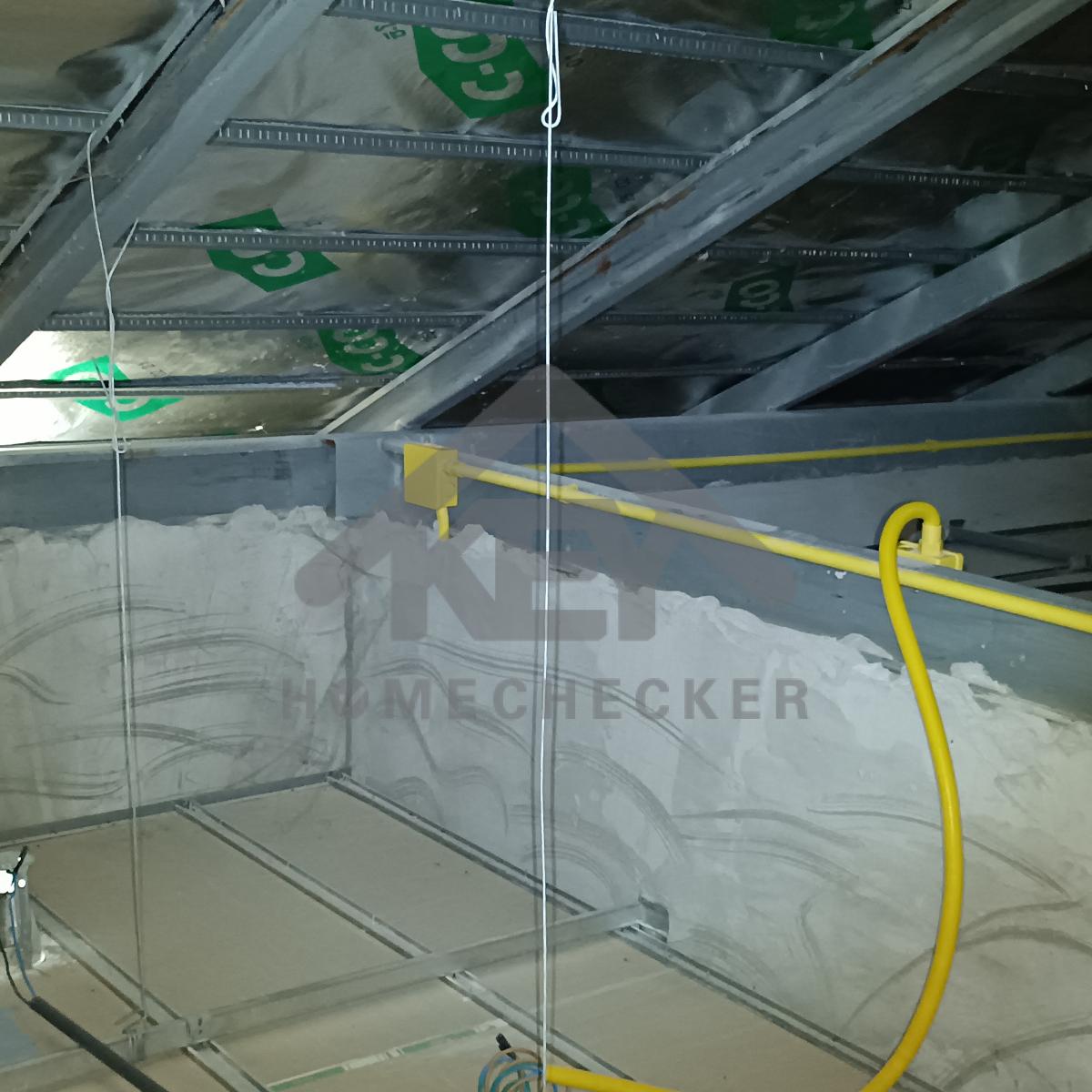

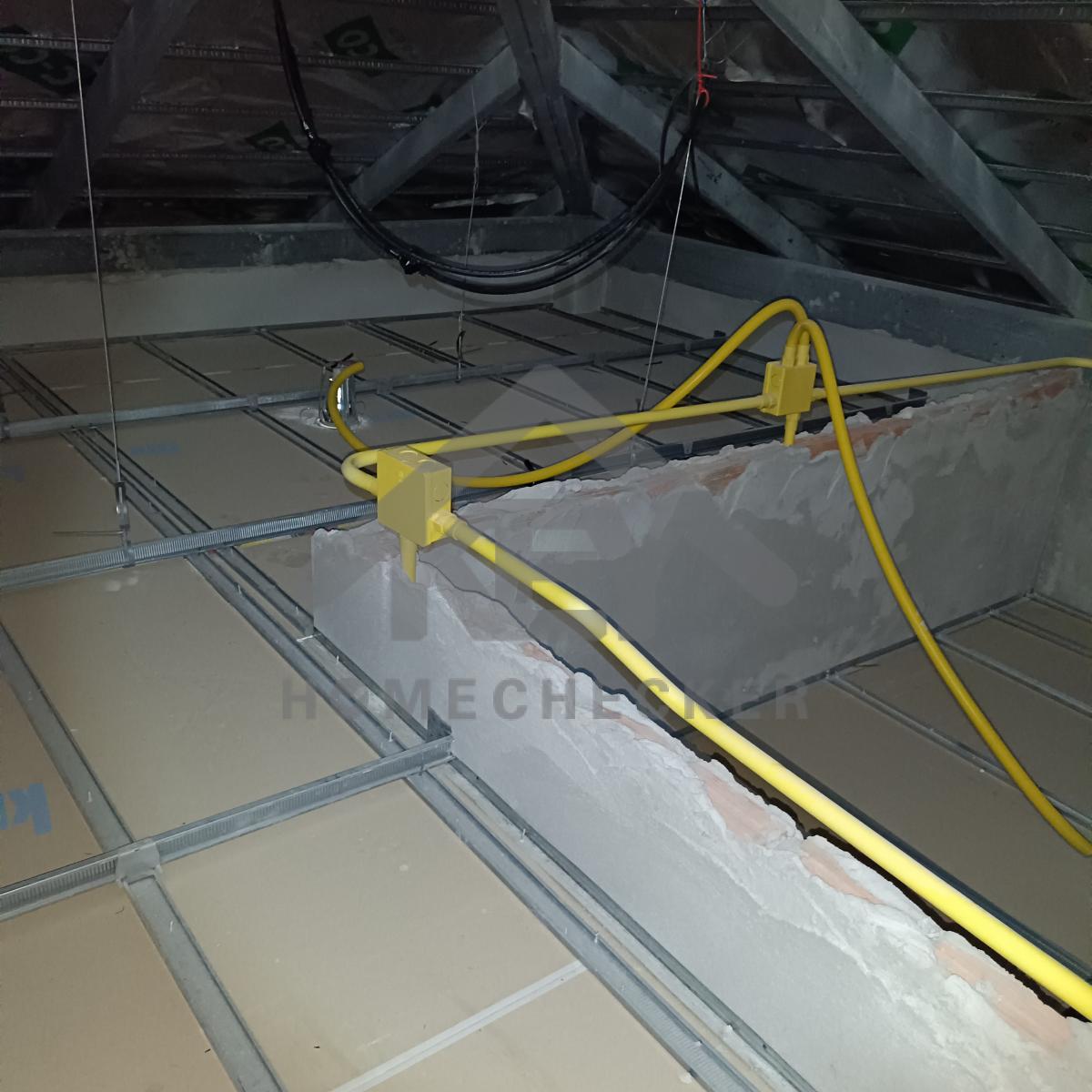

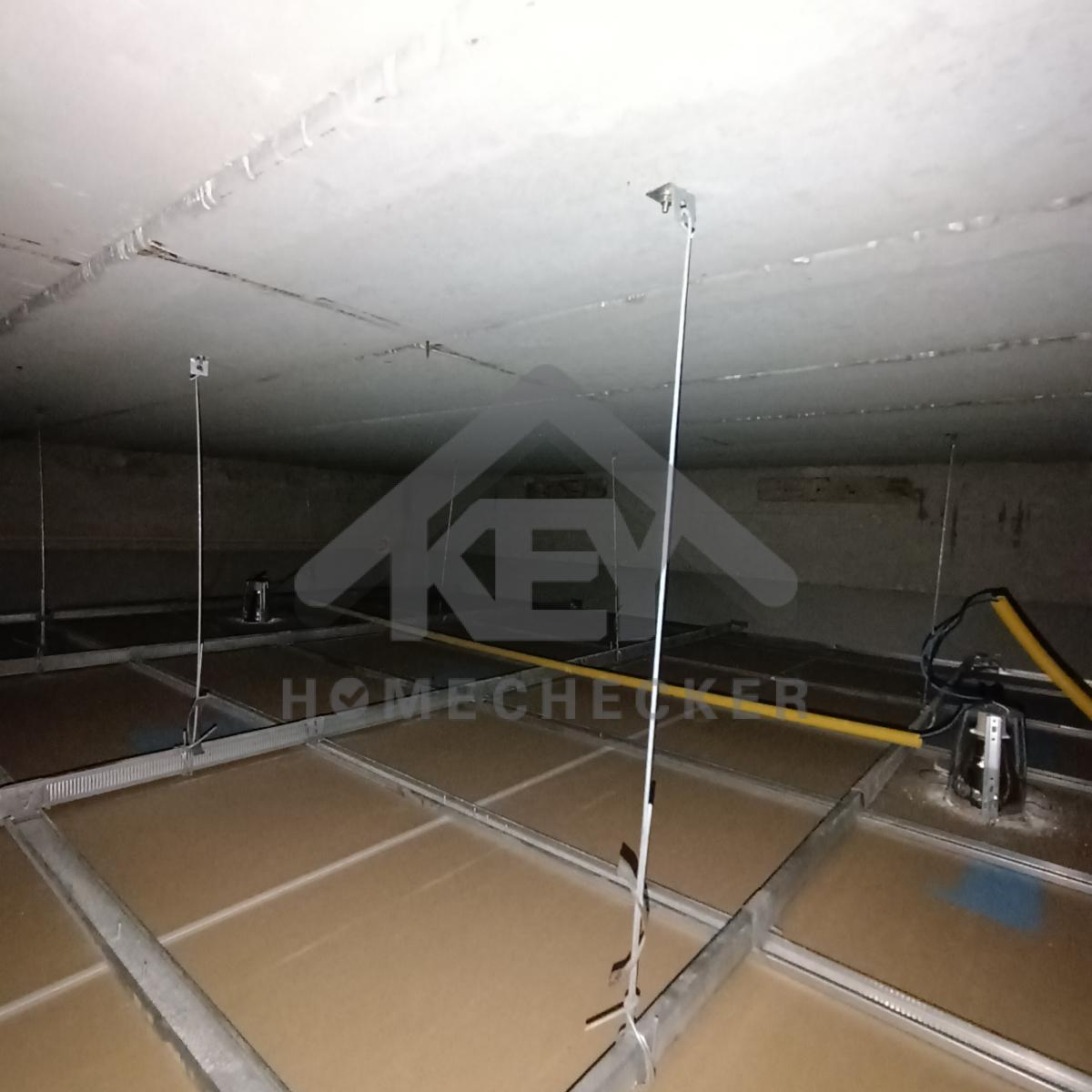

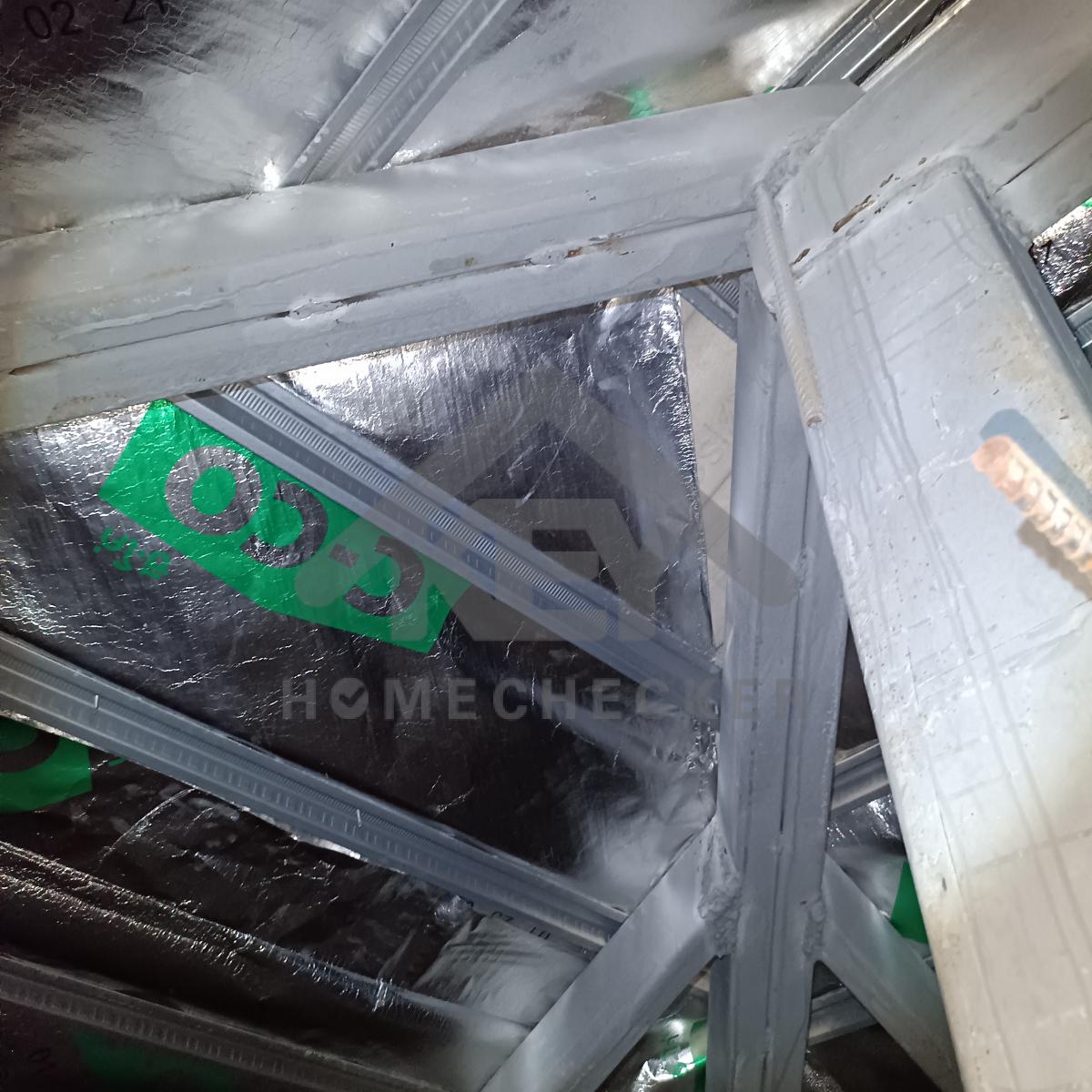

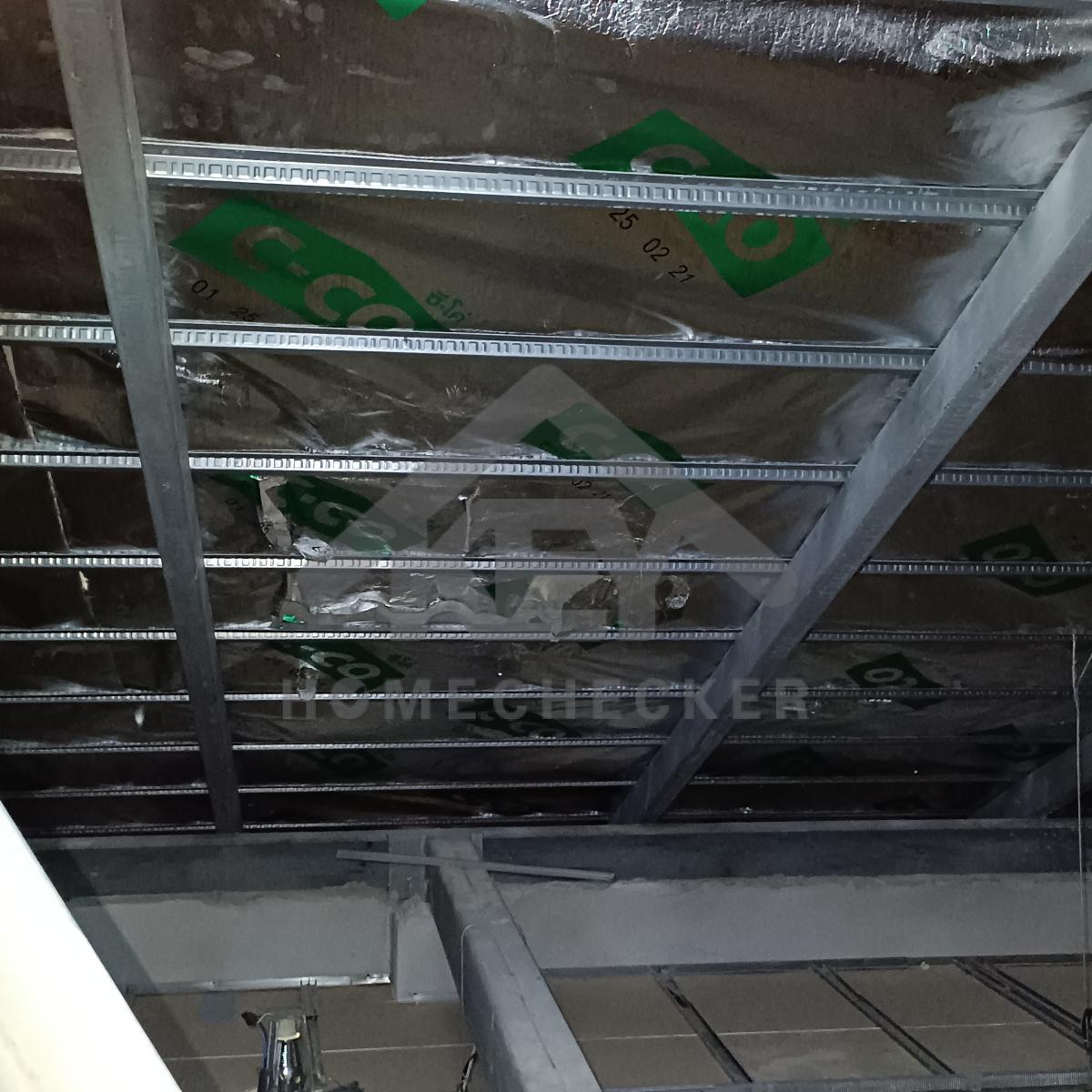

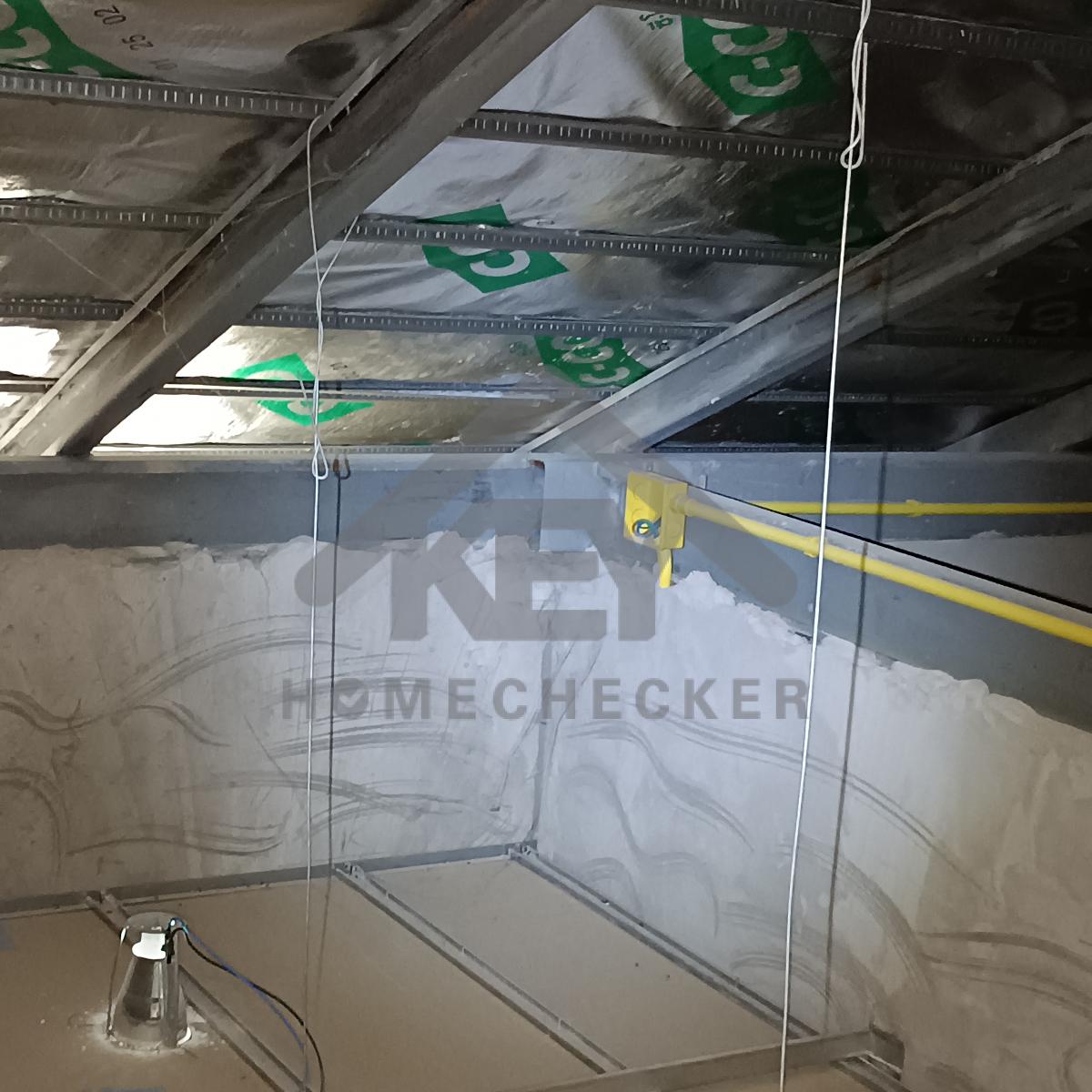

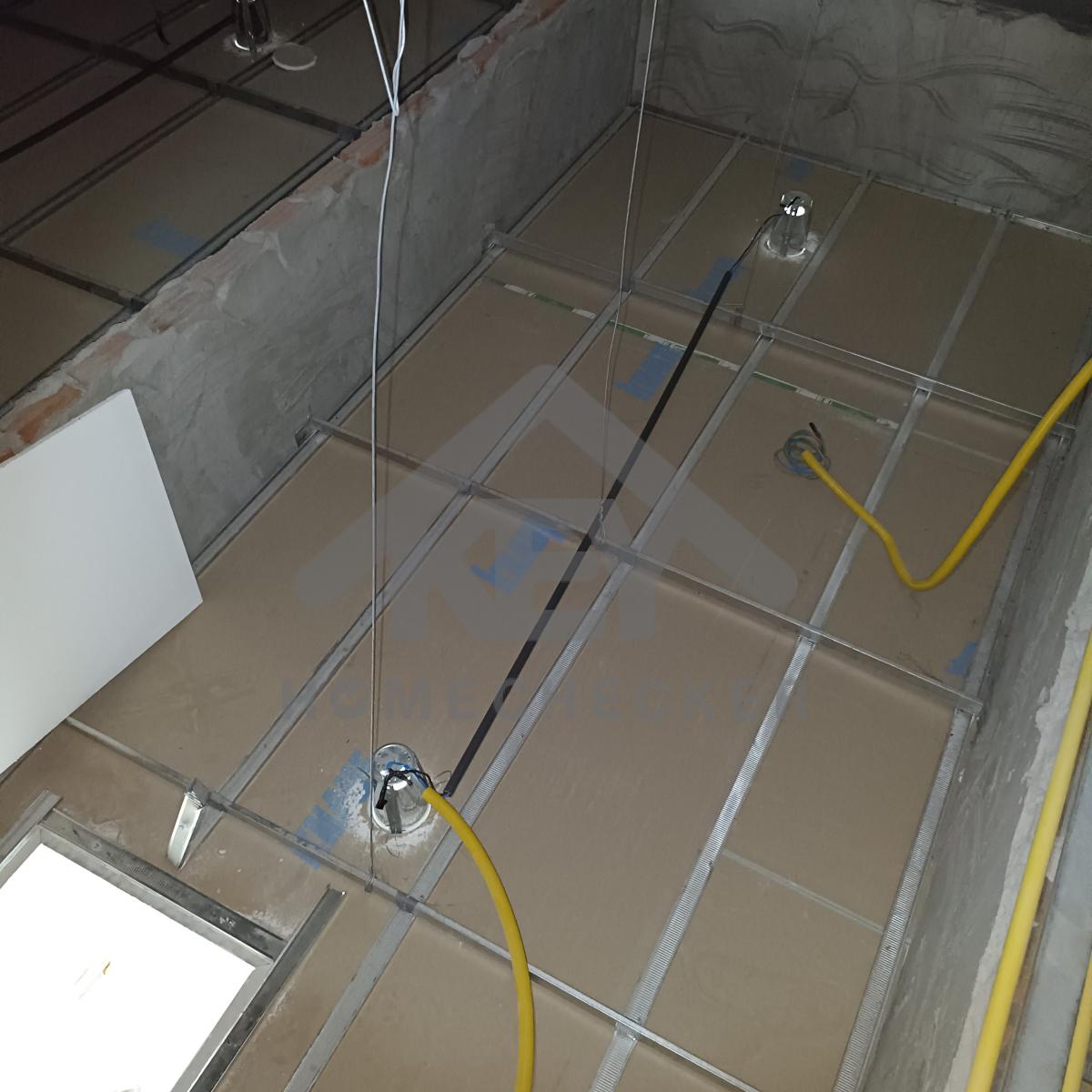

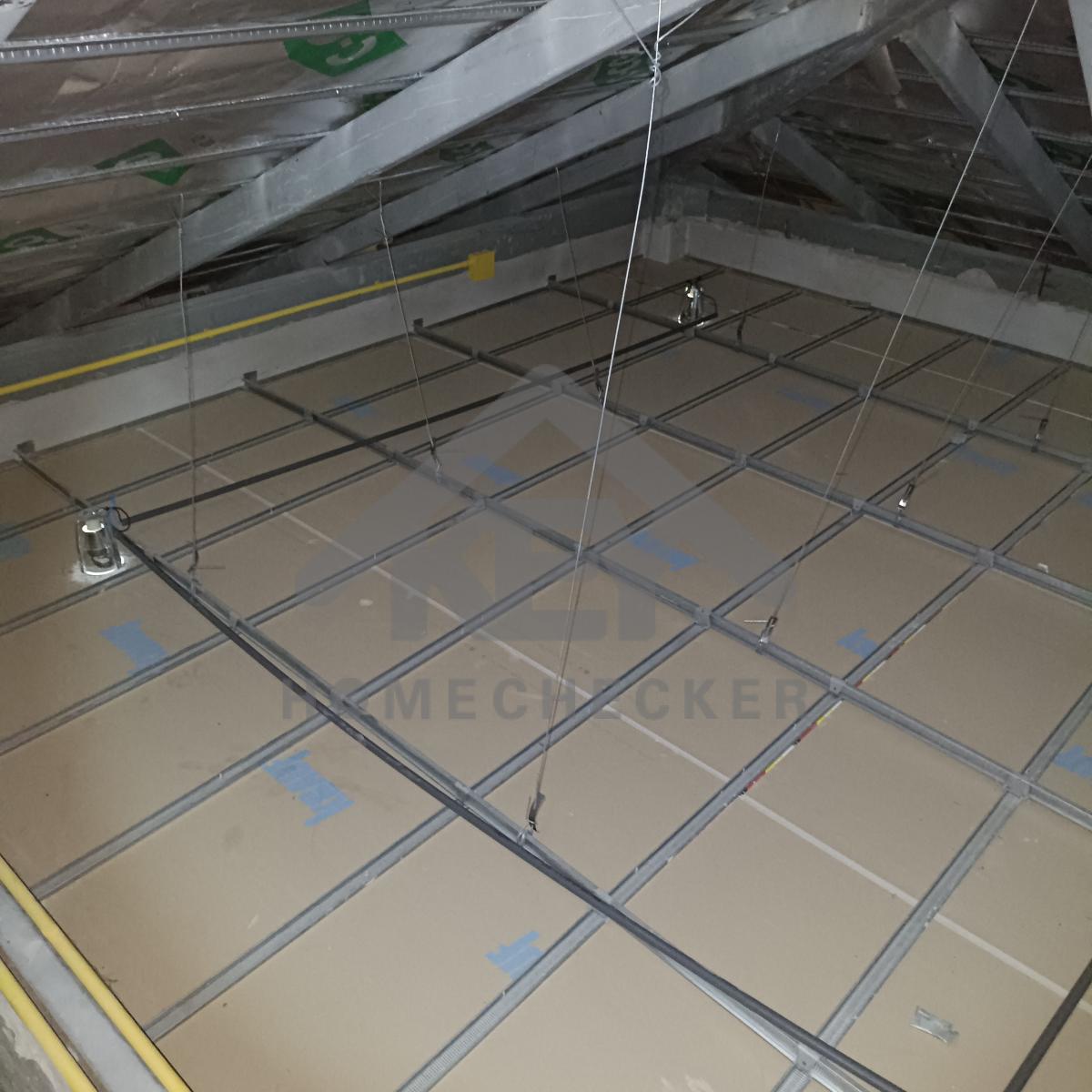

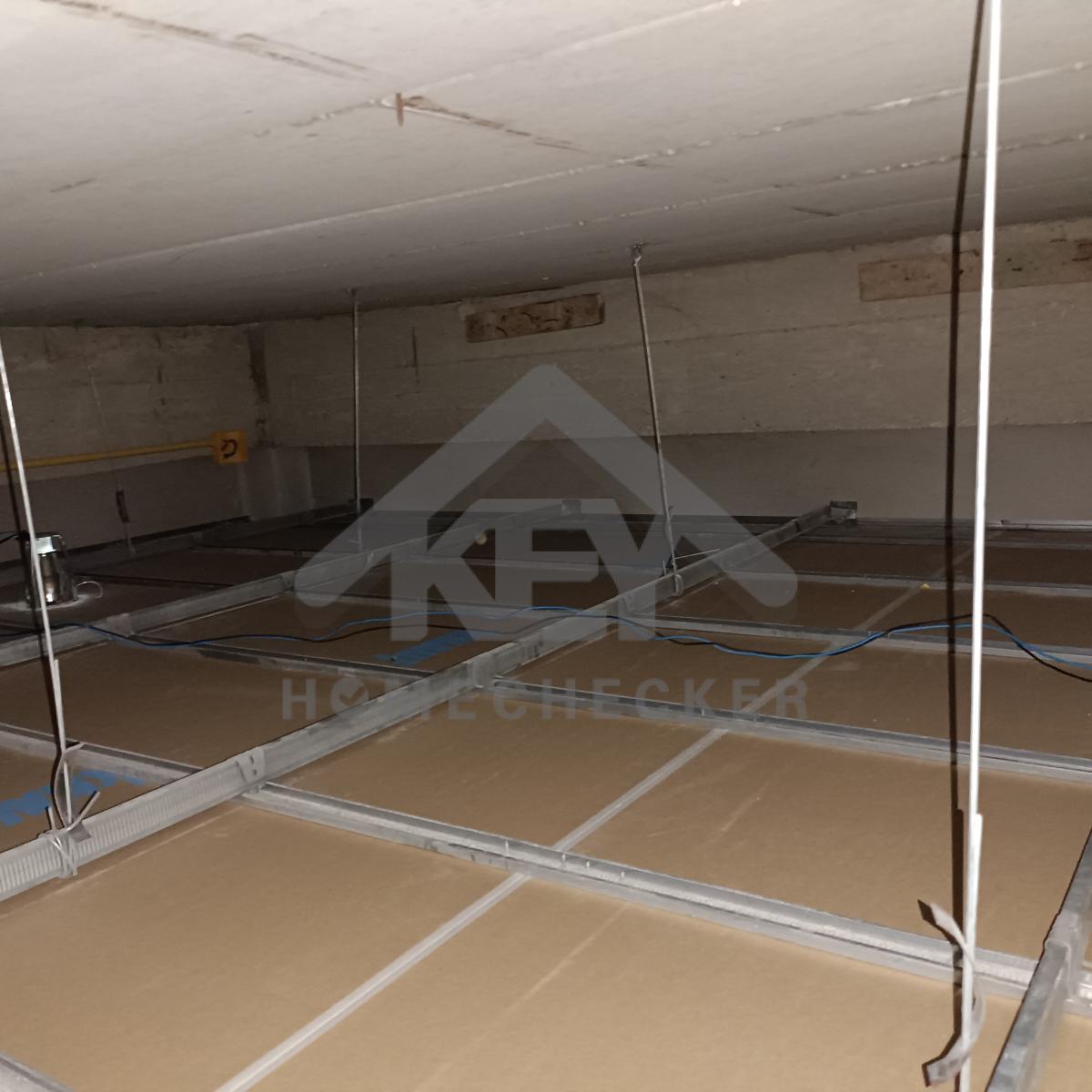

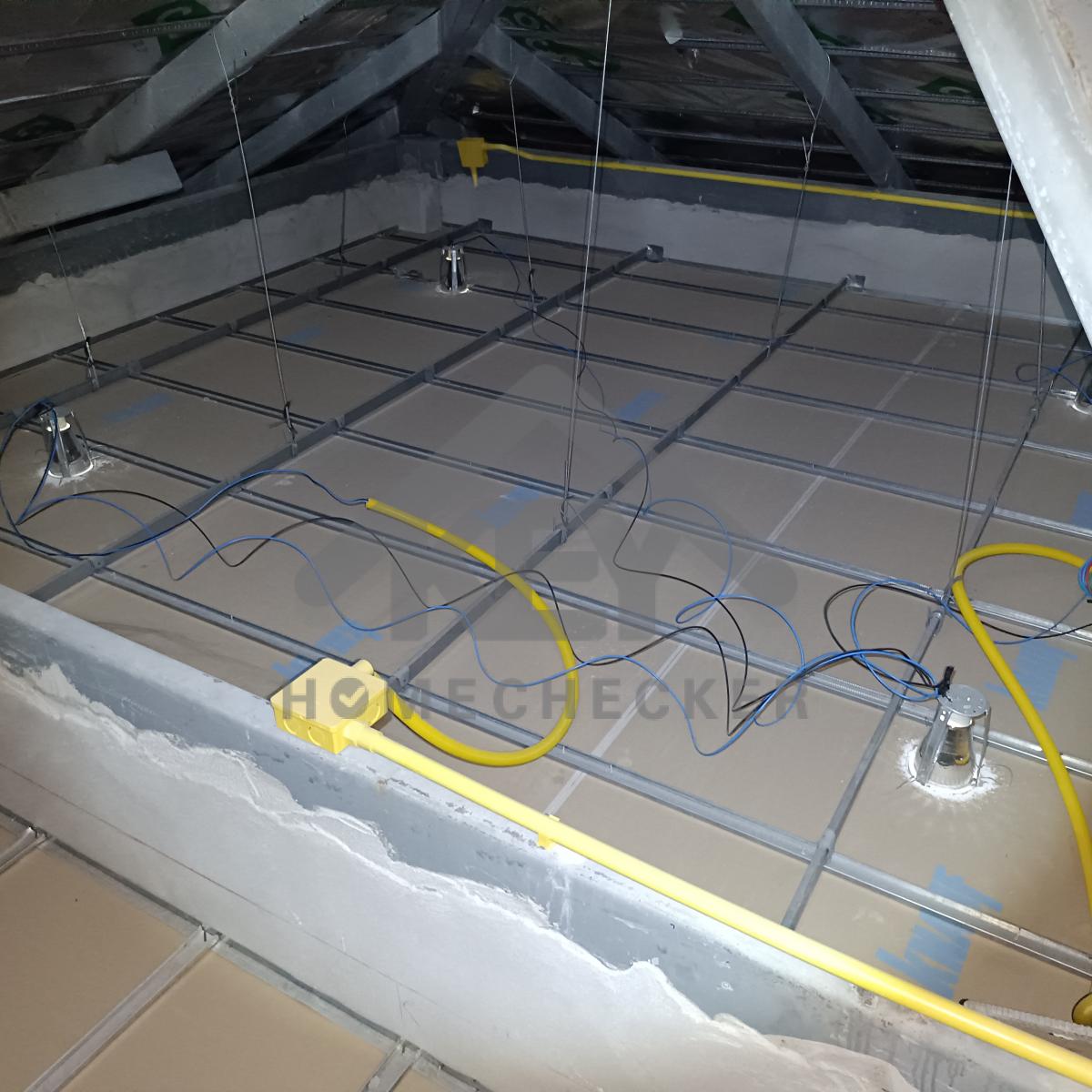

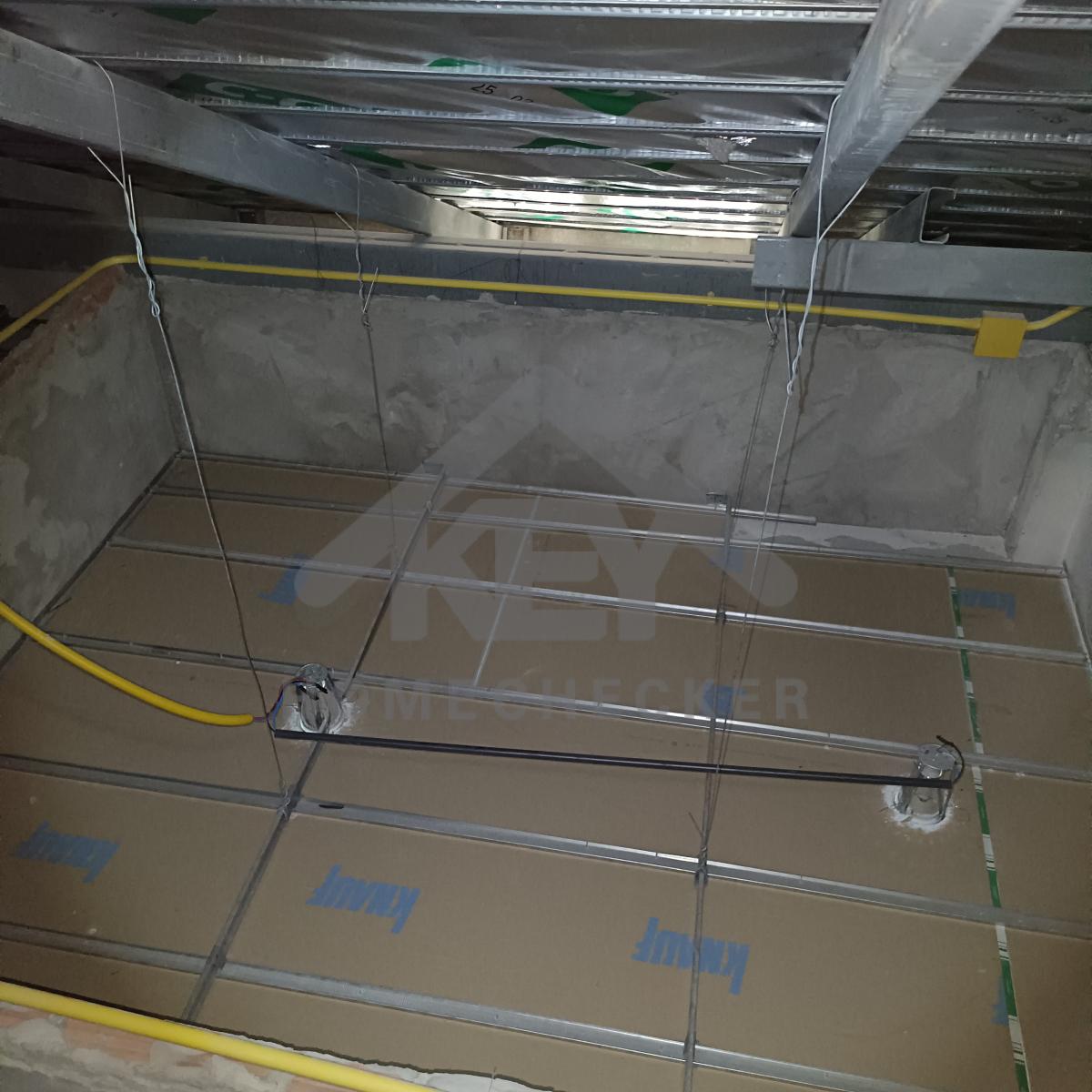

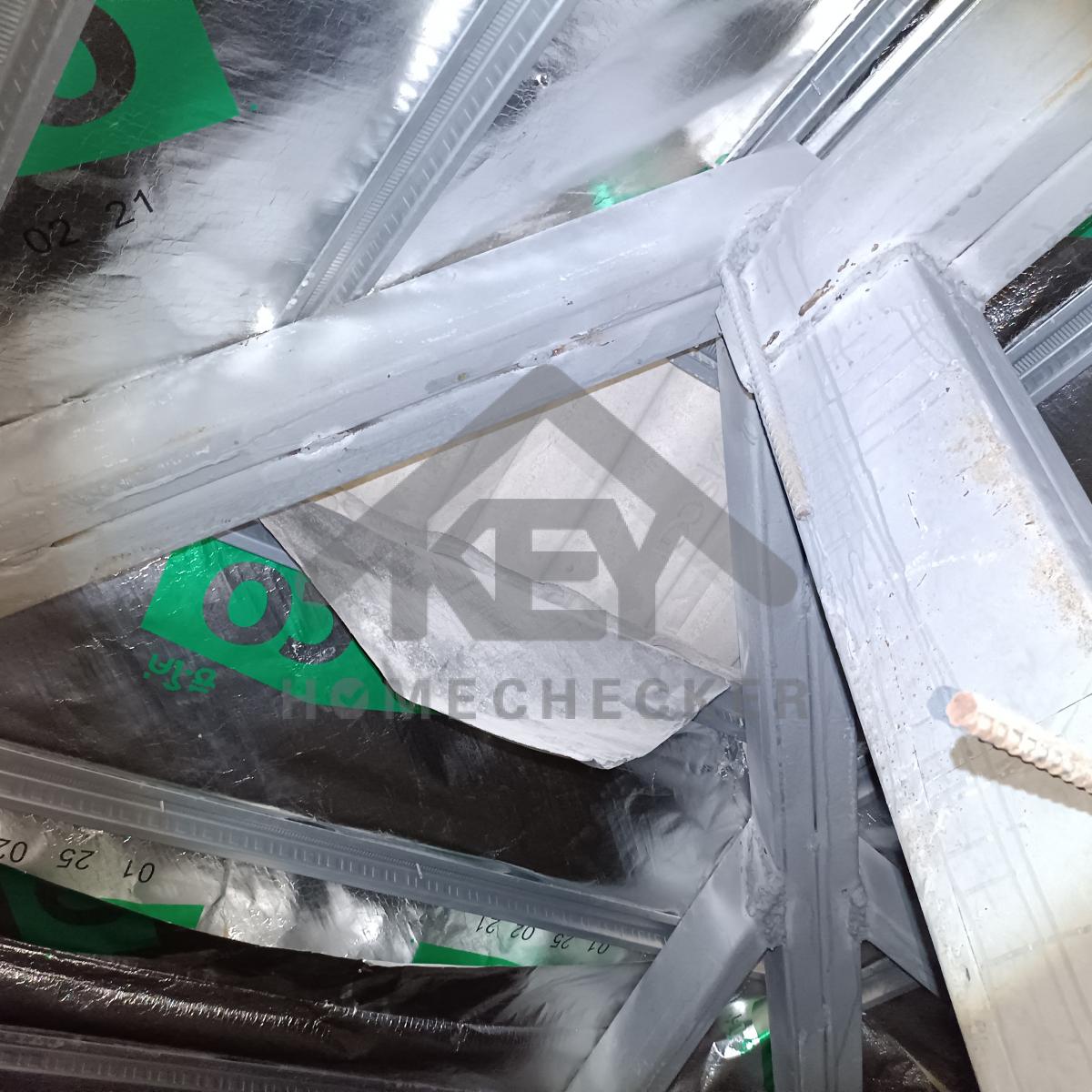

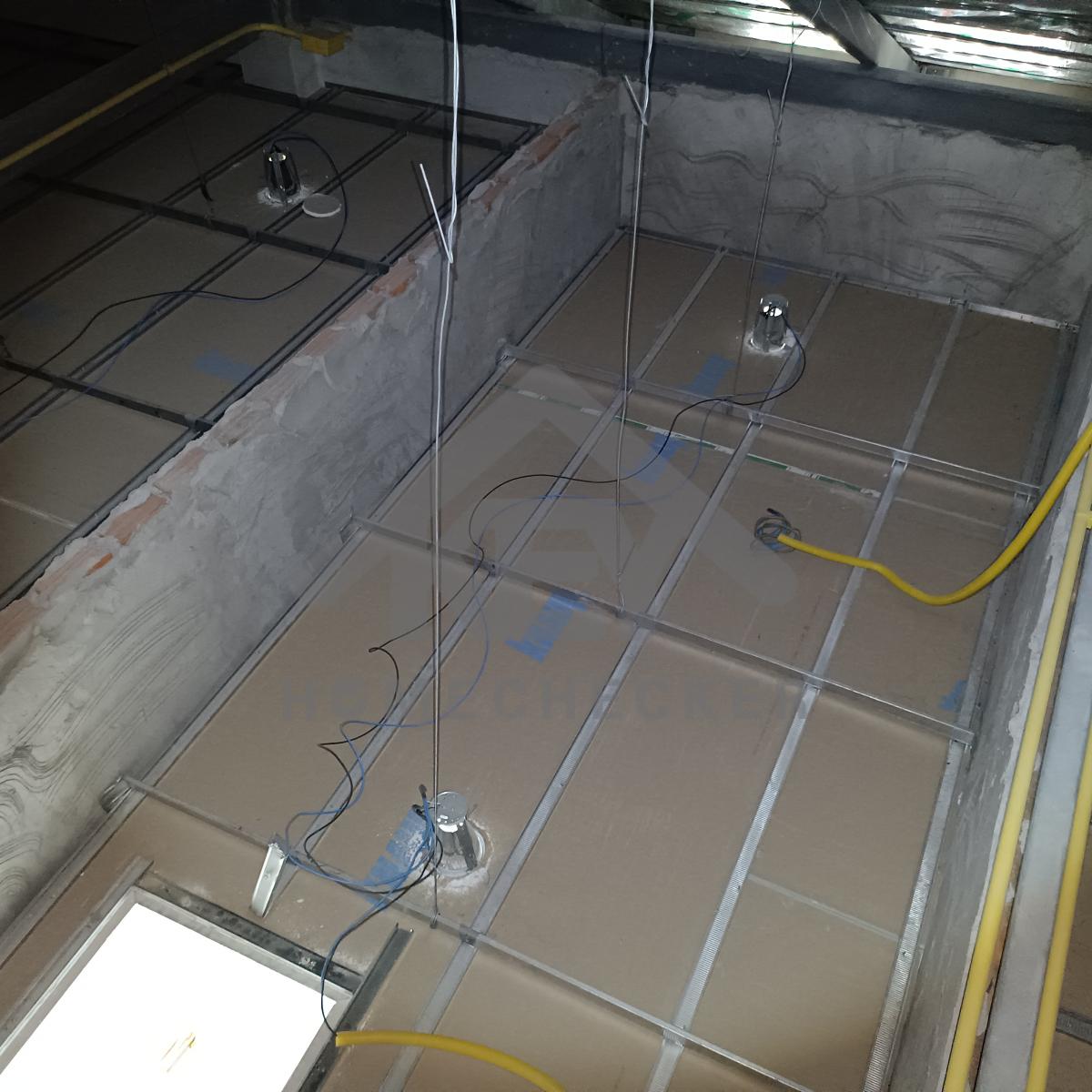

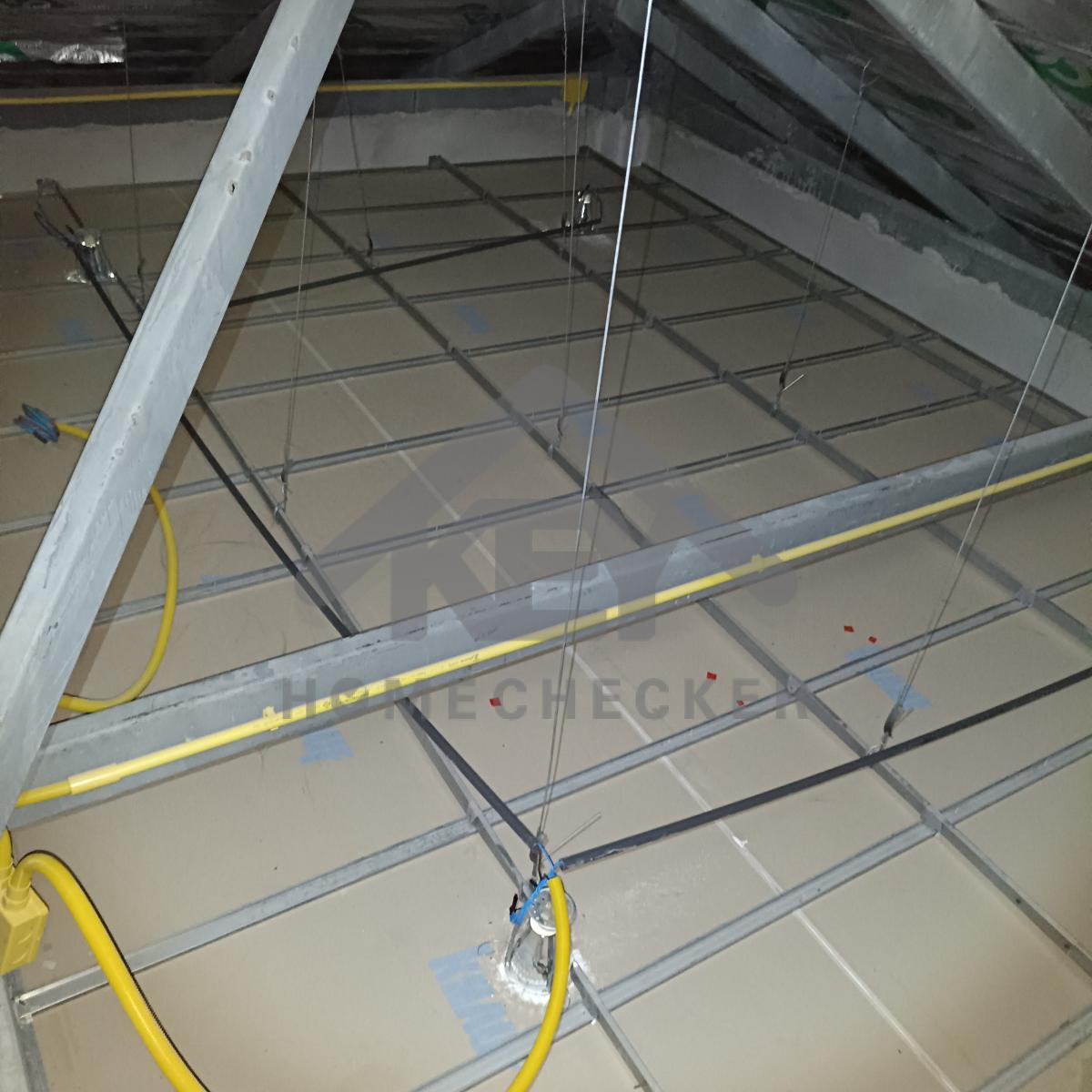

แก้ไข ติดตั้งแผ่นฉนวนกันความร้อนให้เรียบร้อย

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข ติดตั้งแผ่นฉนวนกันความร้อนให้เรียบร้อย

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

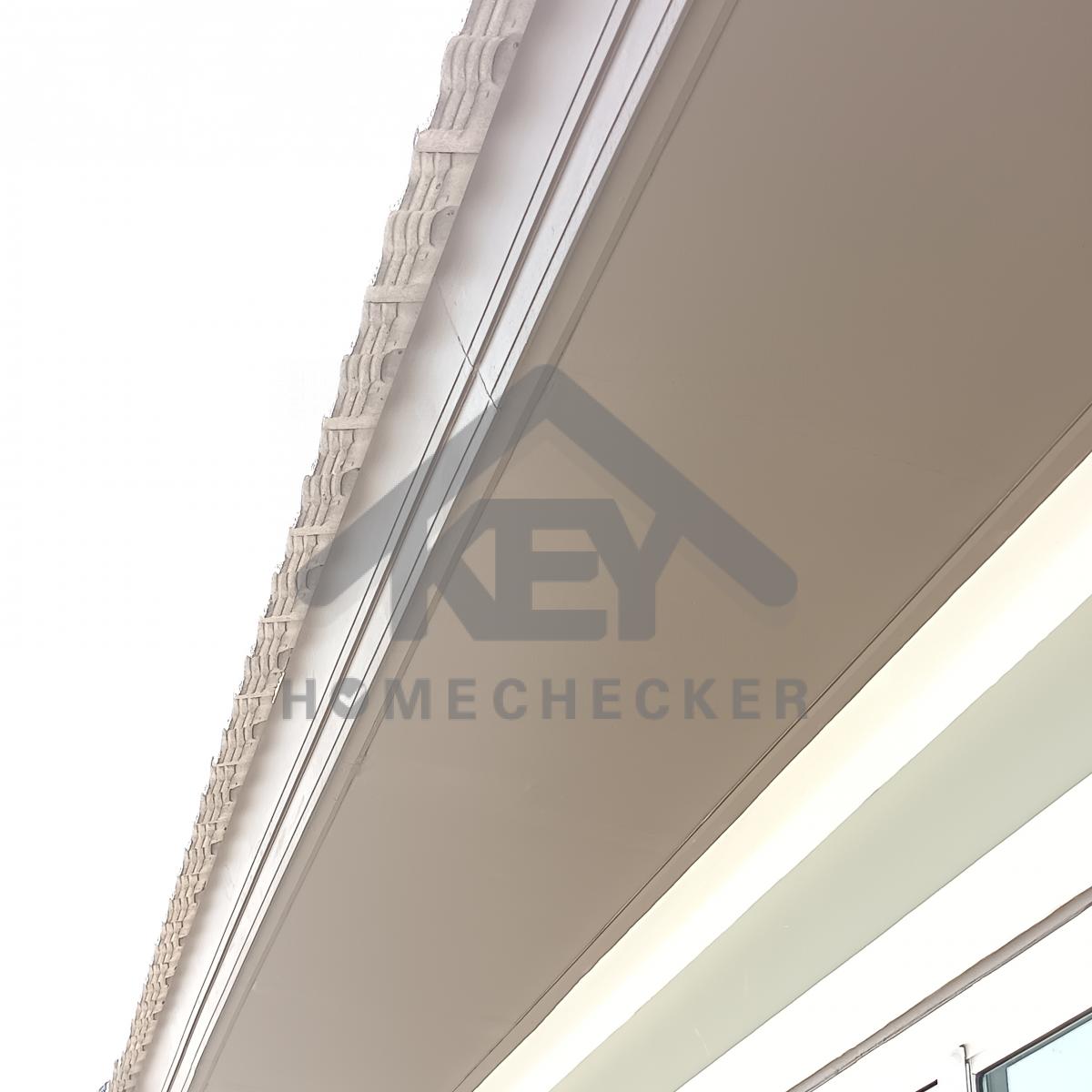

4. งานฝ้าชายคาและโครงฝ้า

ก่อนแก้ไข
งานฝ้าชายคาและโครงฝ้า

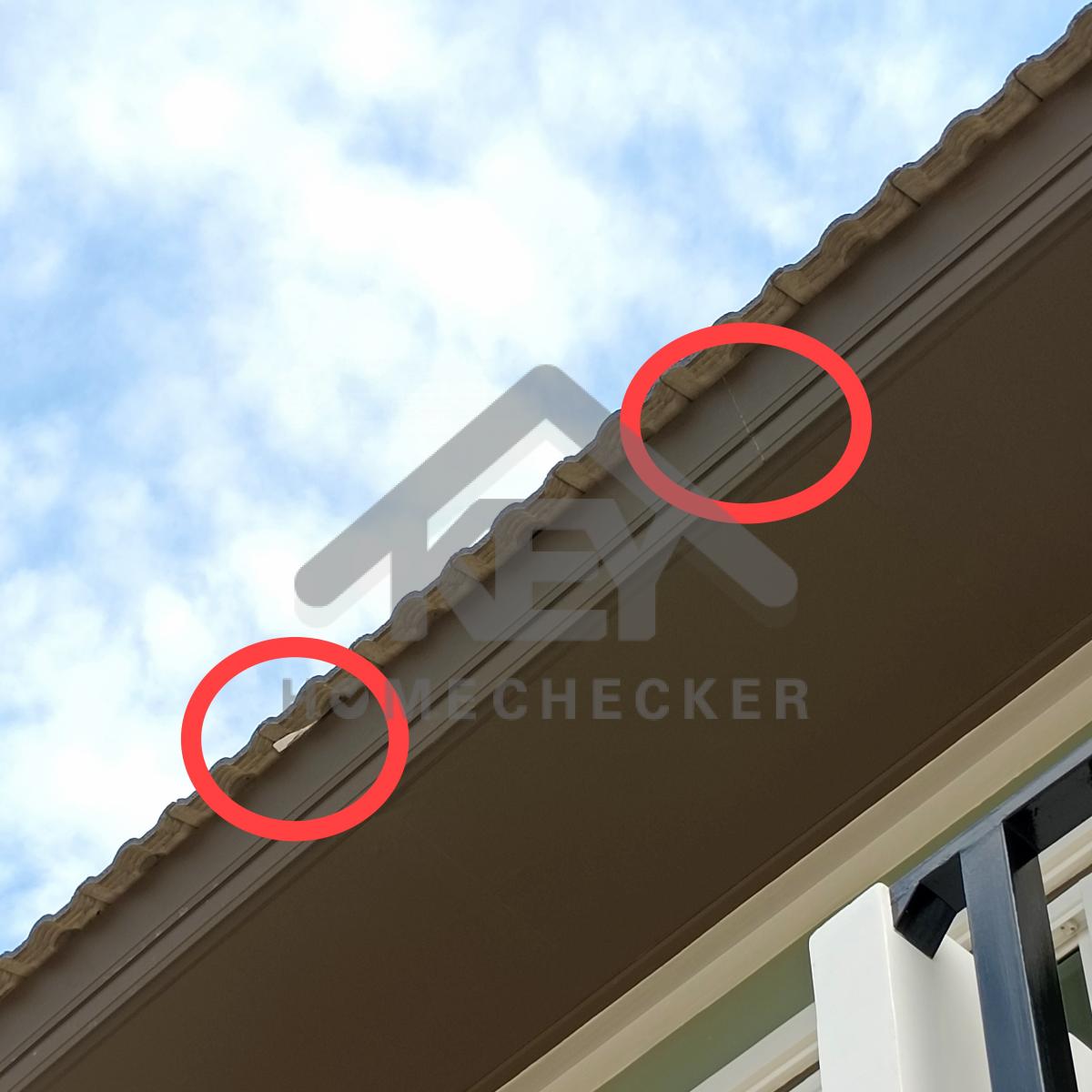

แก้ไข เก็บแผ่นสะท้อนความร้อน และเก็บงานรอยต่อไม้เชิงชายแตกร้าว

หลังแก้ไข
งานฝ้าชายคาและโครงฝ้า

งานเรียบร้อยดี

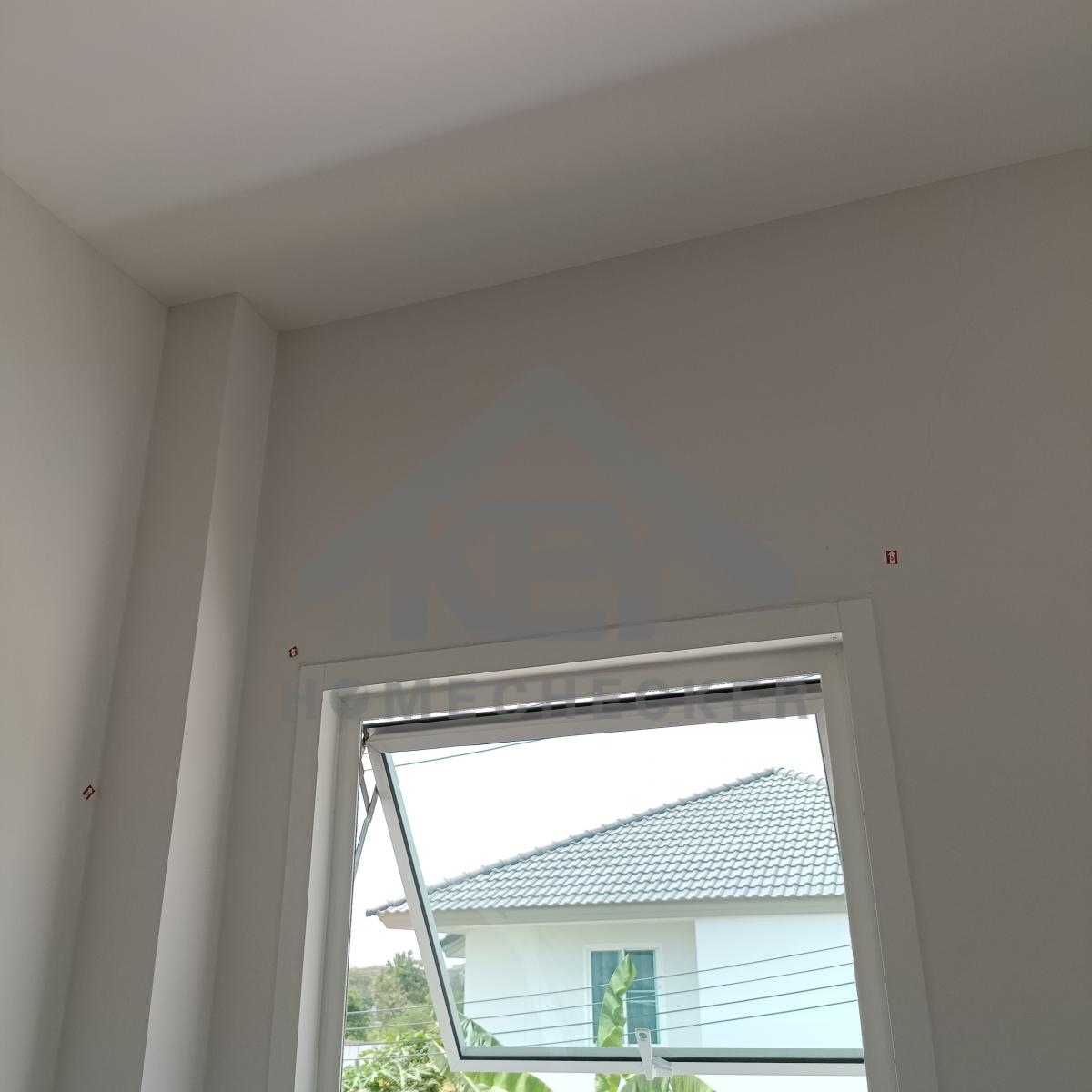

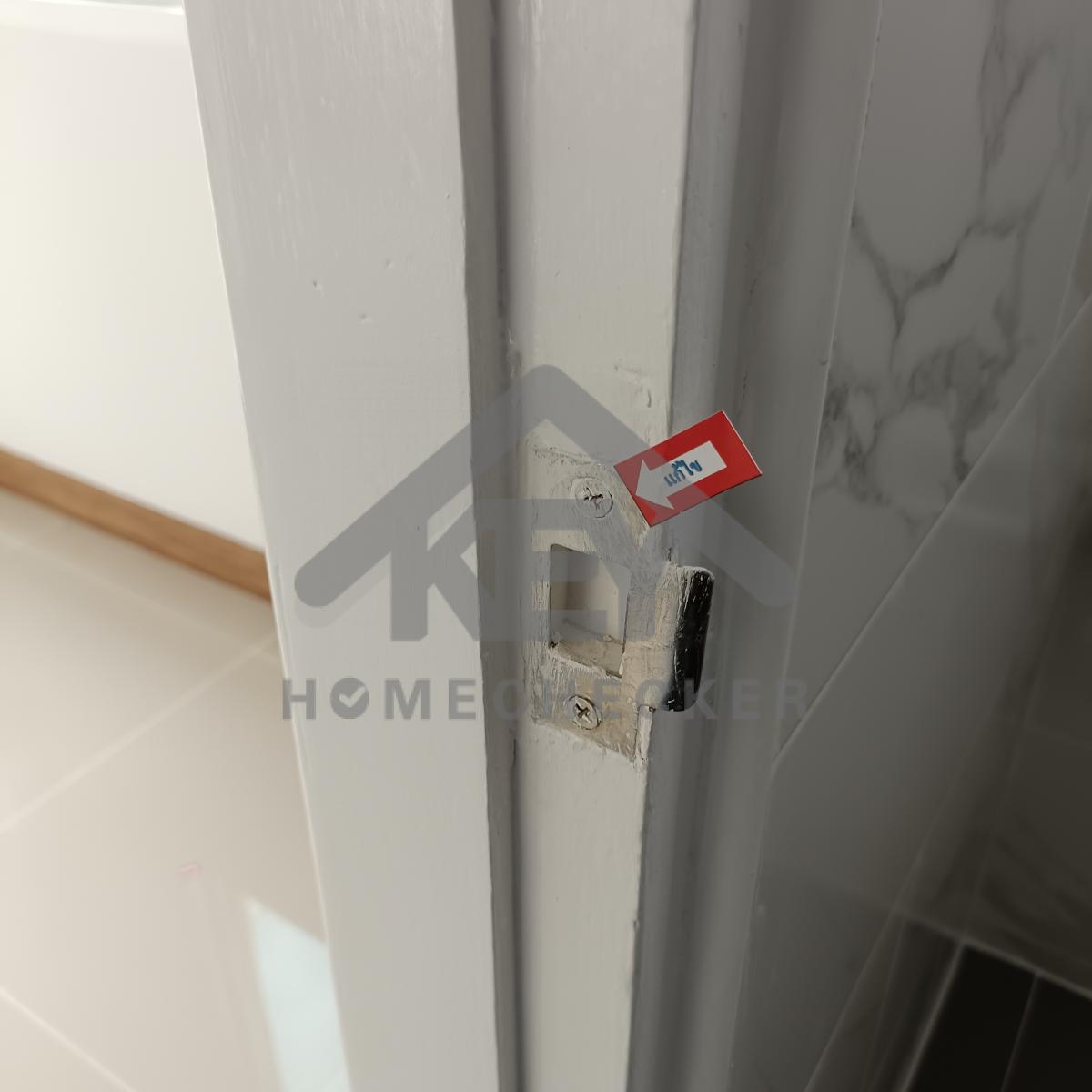

5. งานเทสน้ำ ประตูหน้าต่าง

ก่อนแก้ไข

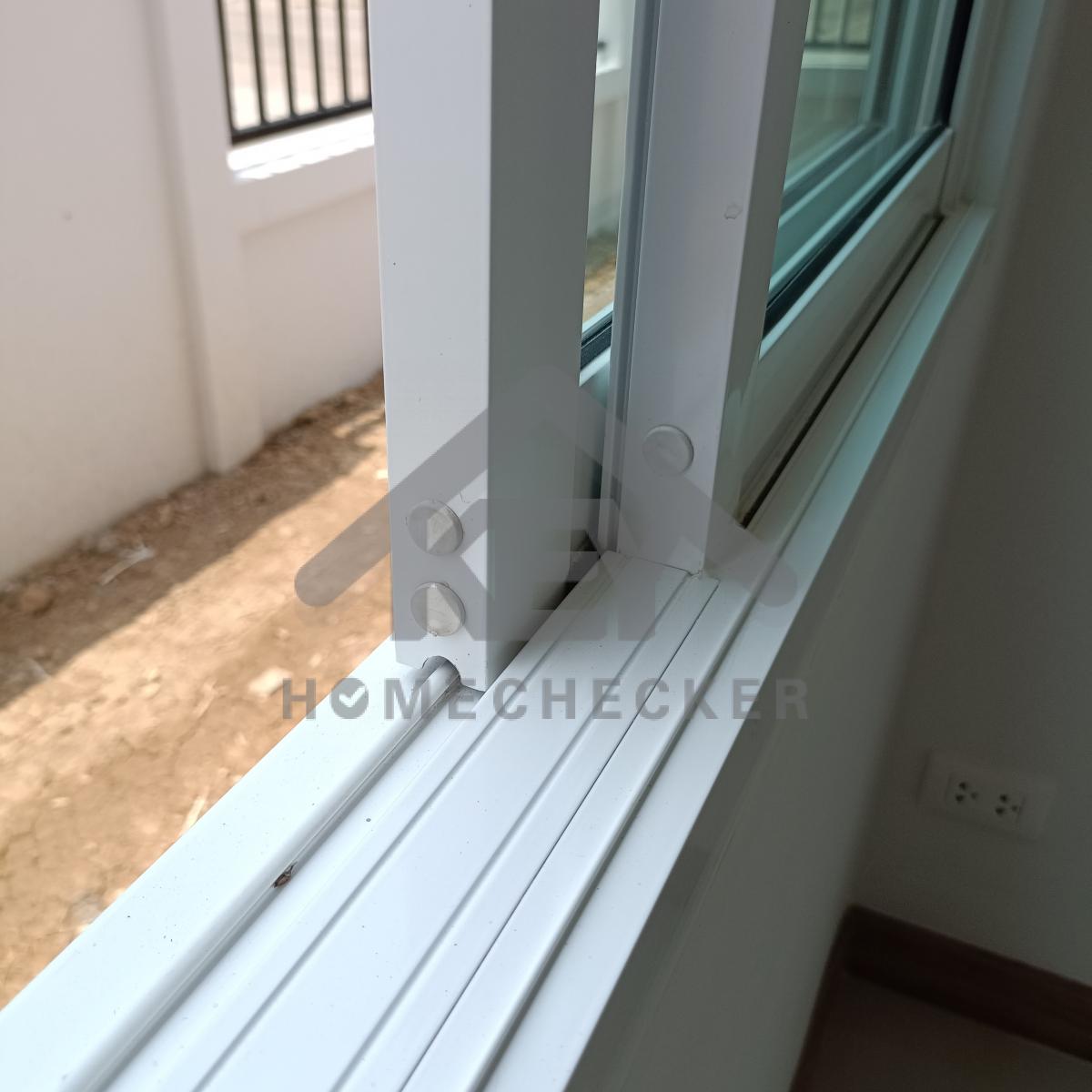

งานเทสน้ำ ประตูหน้าต่าง

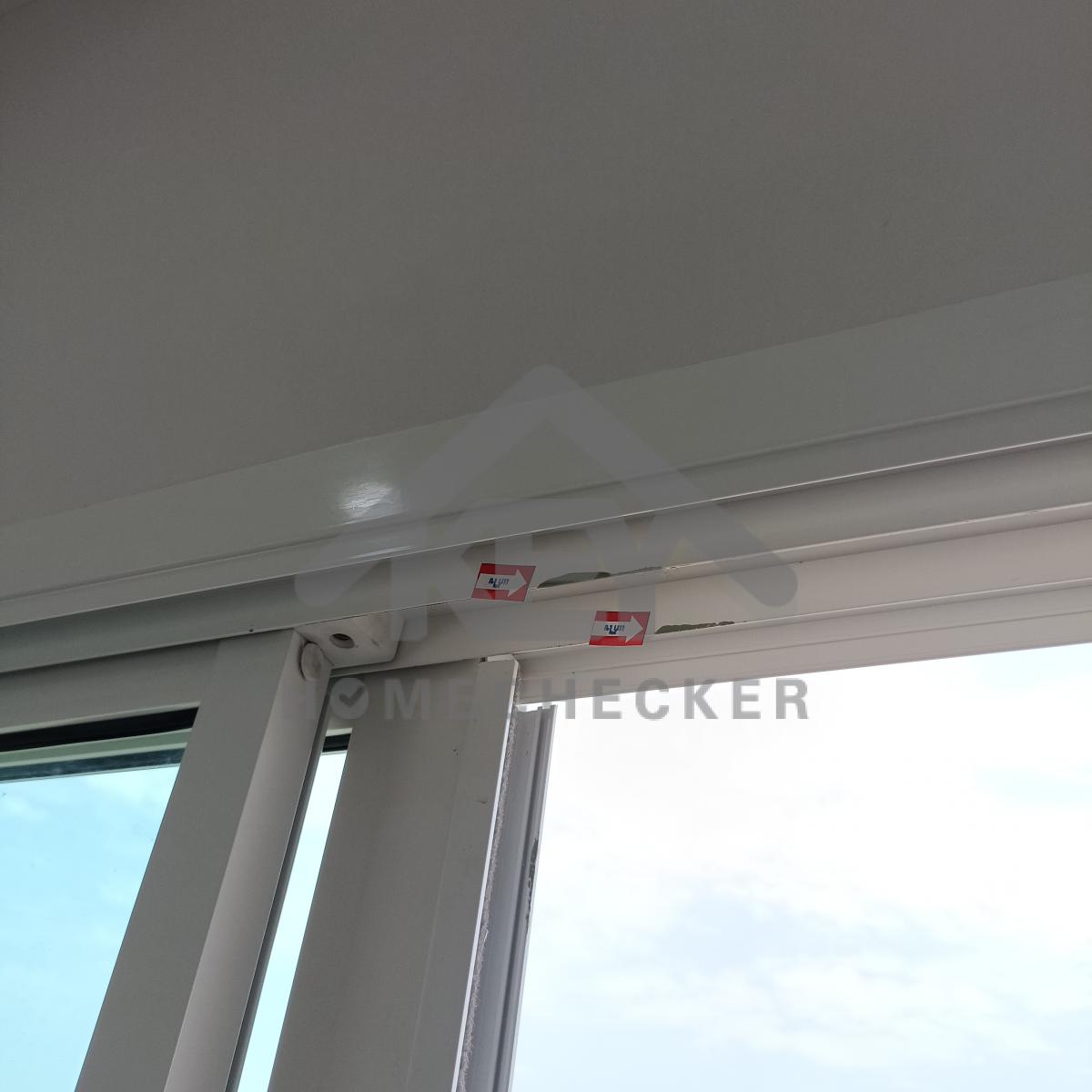

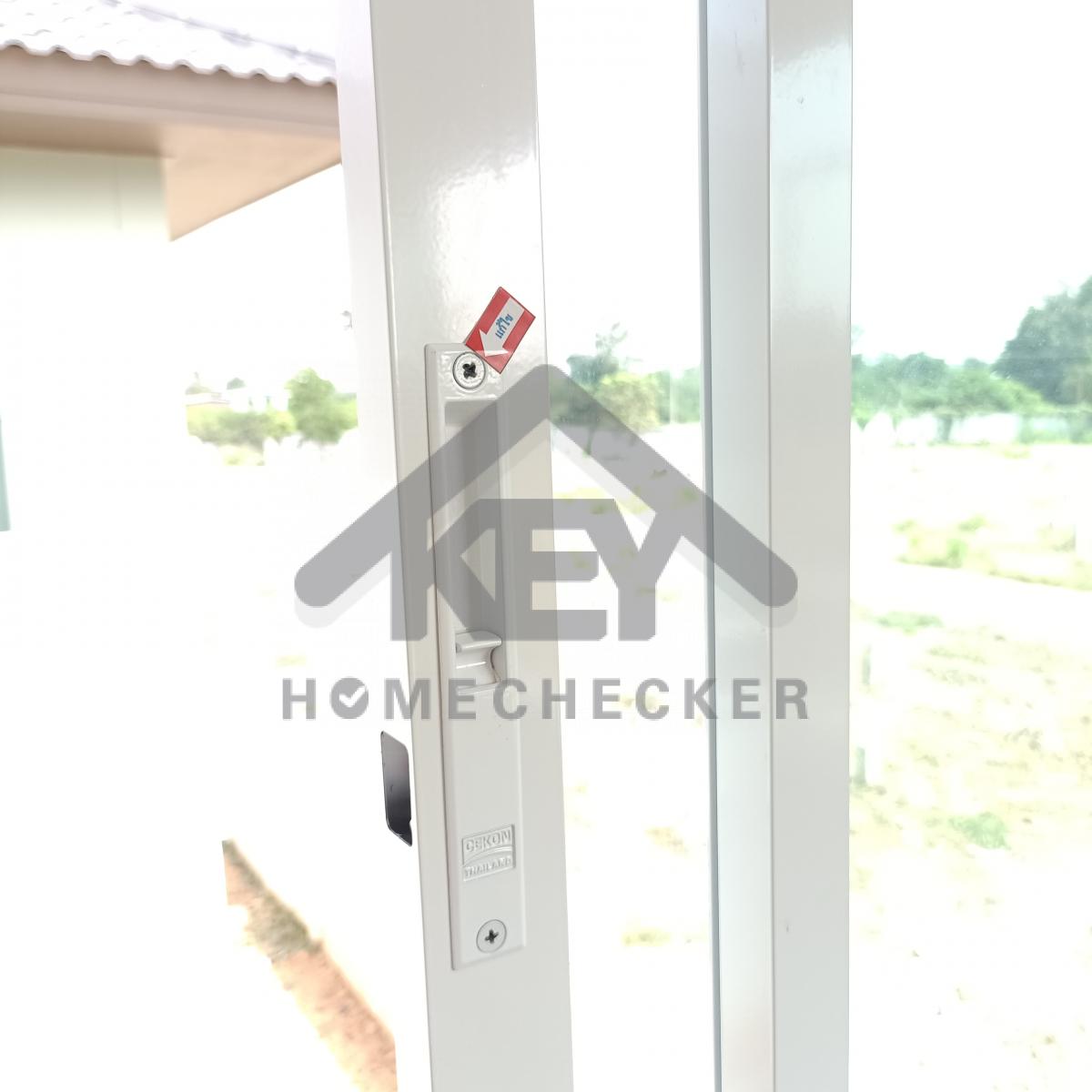

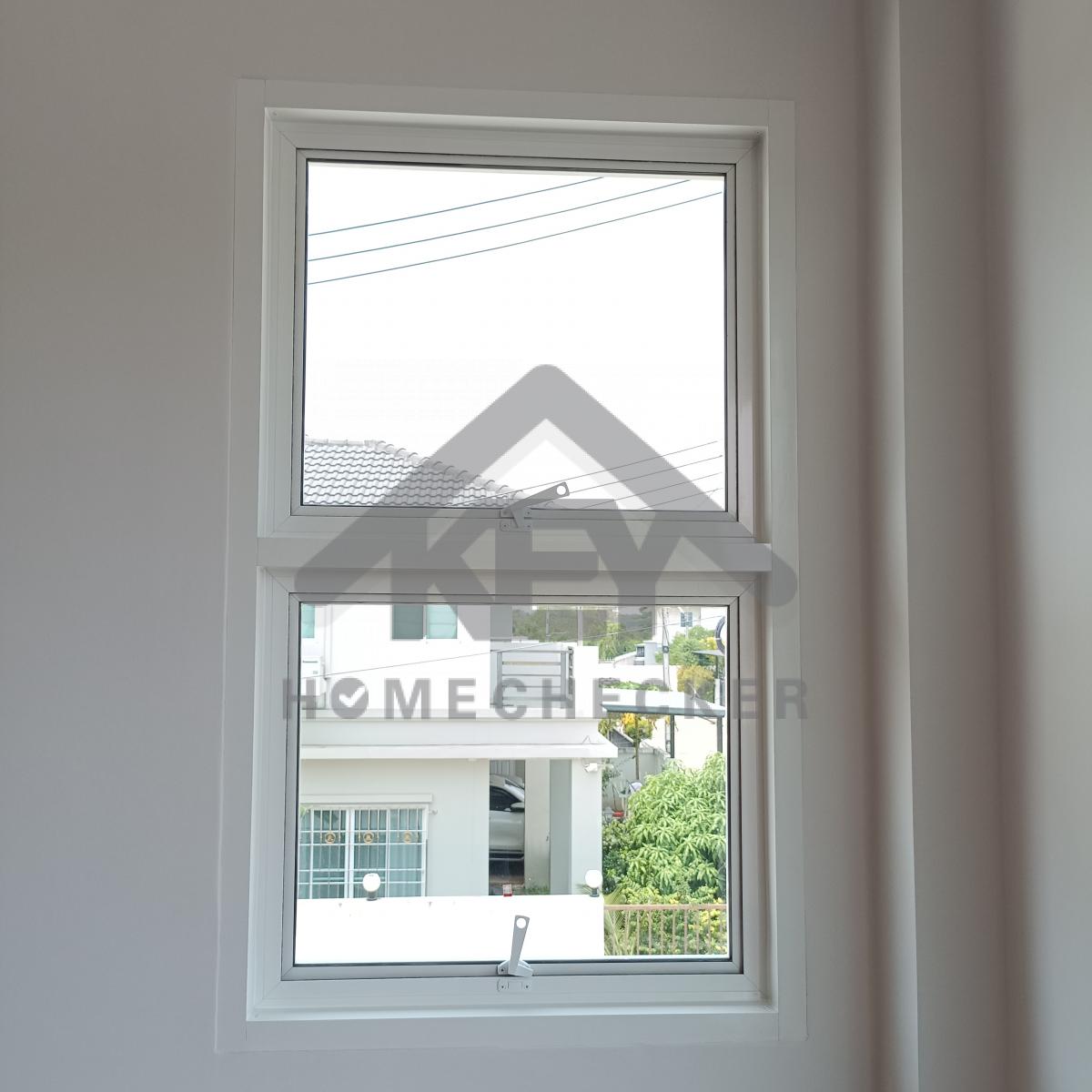

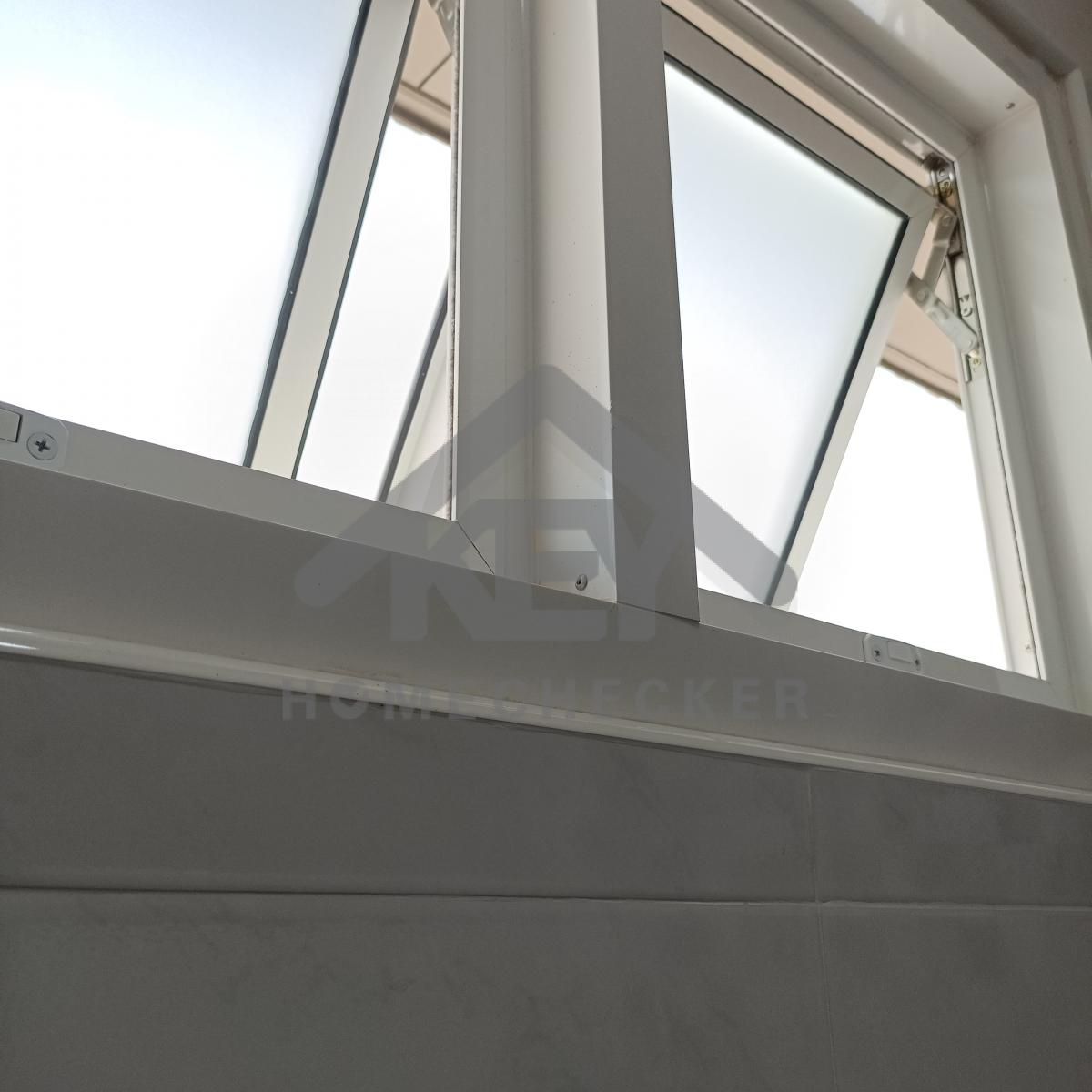

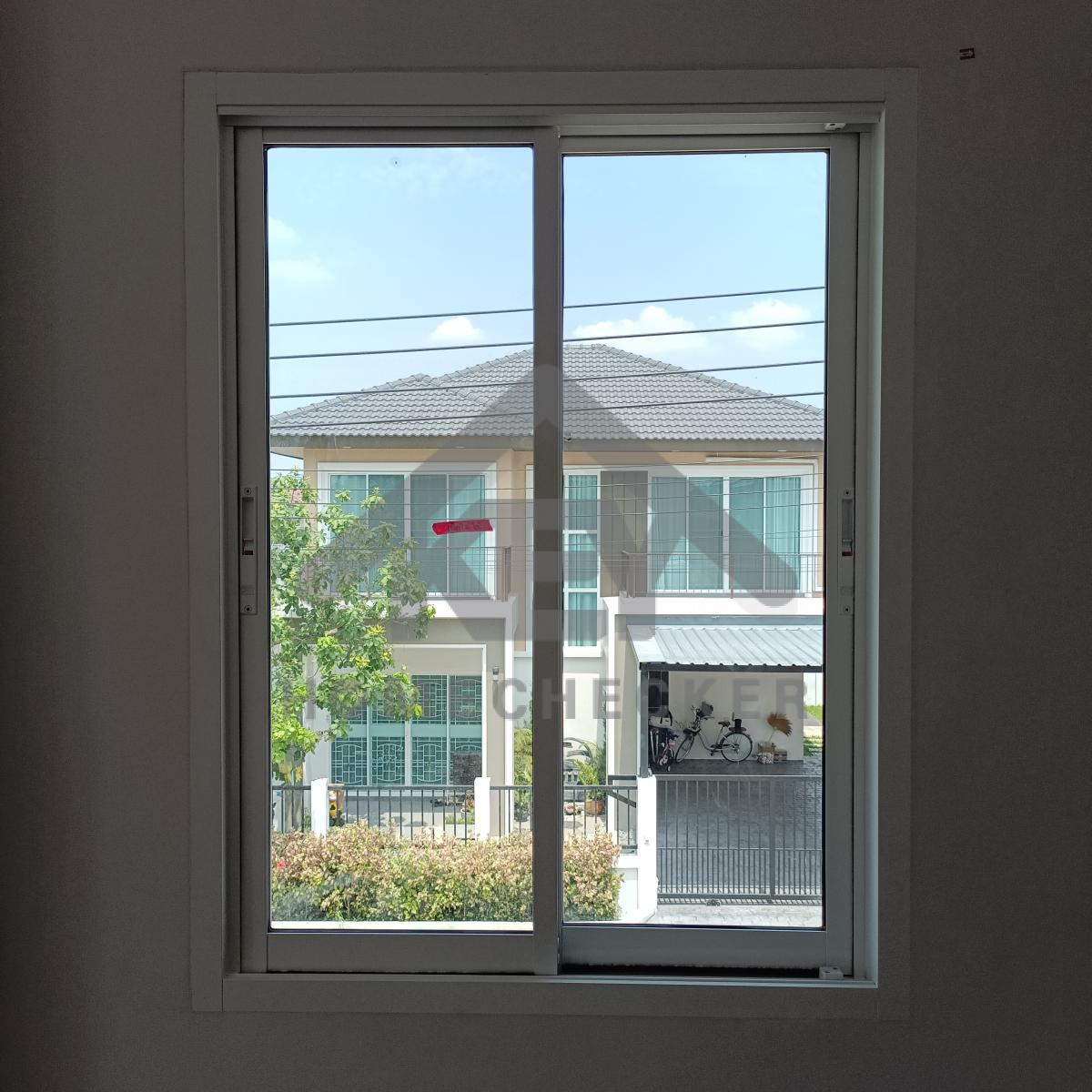

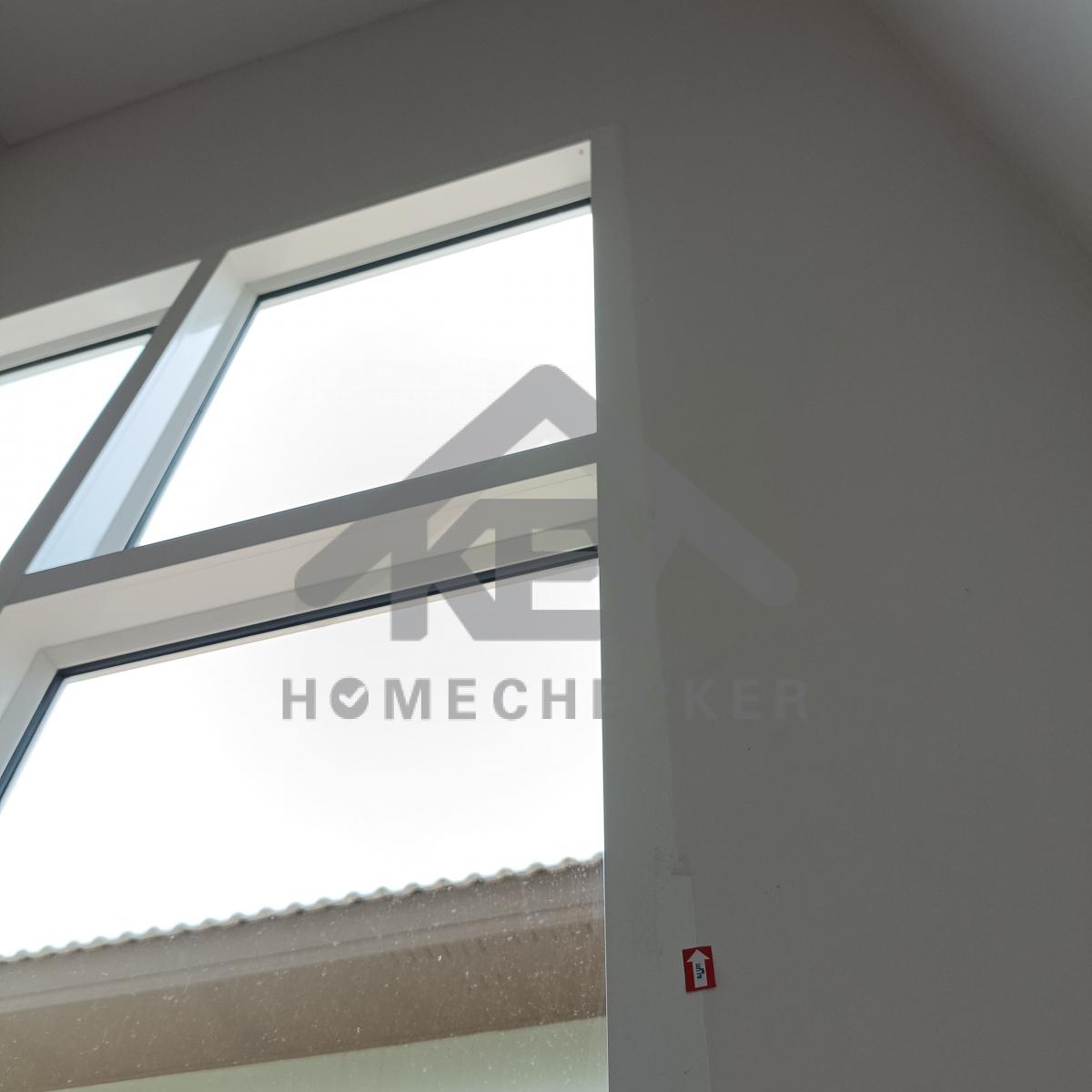

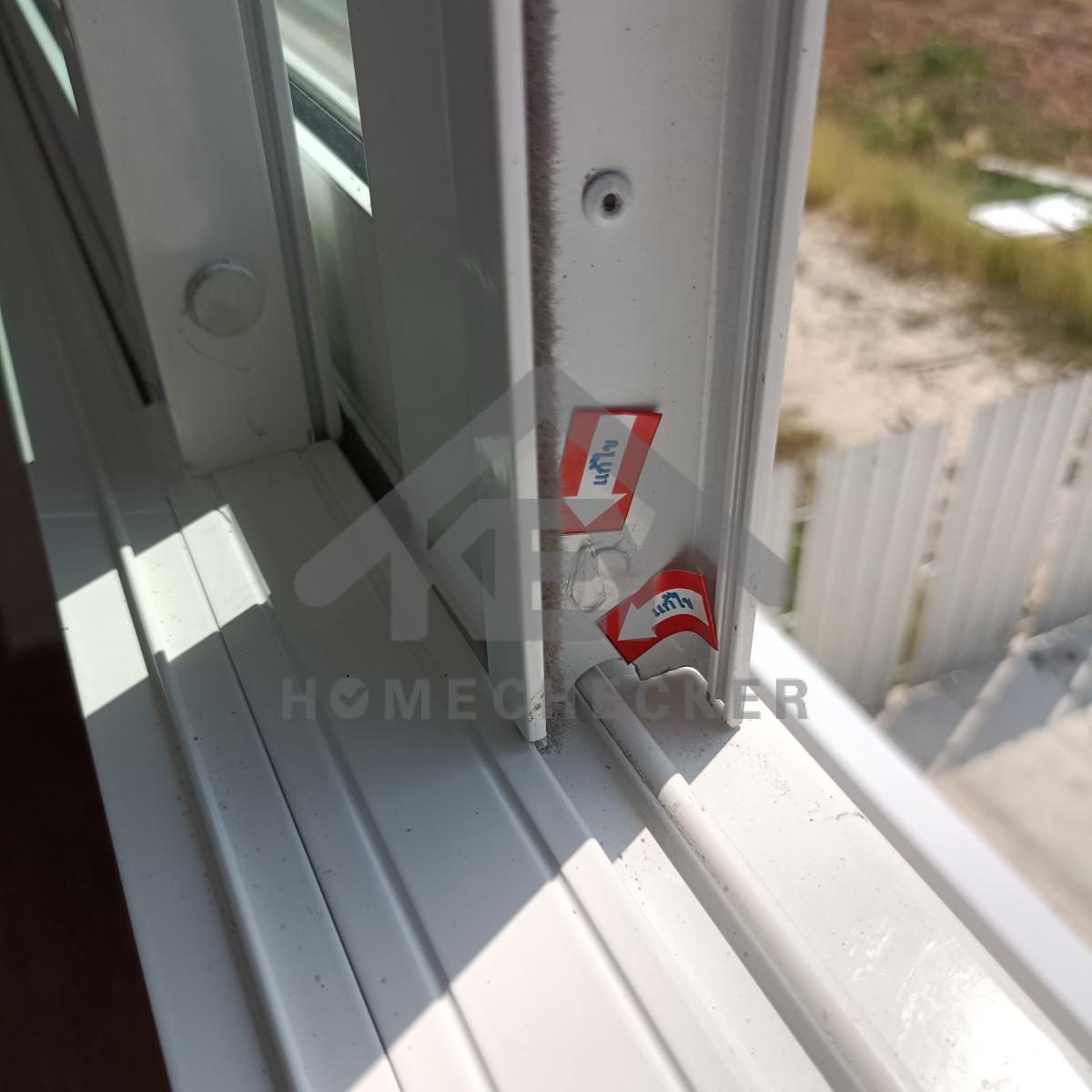

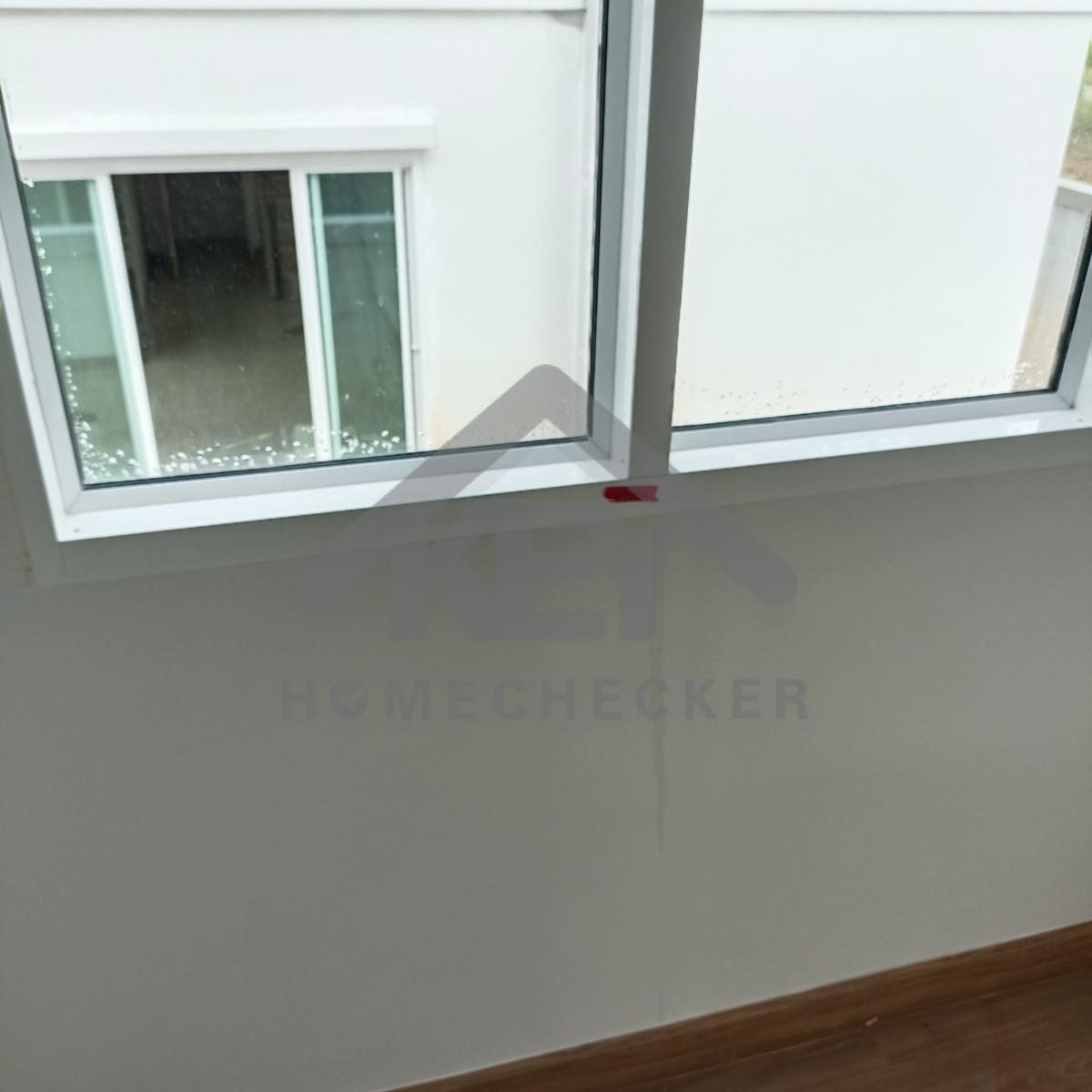

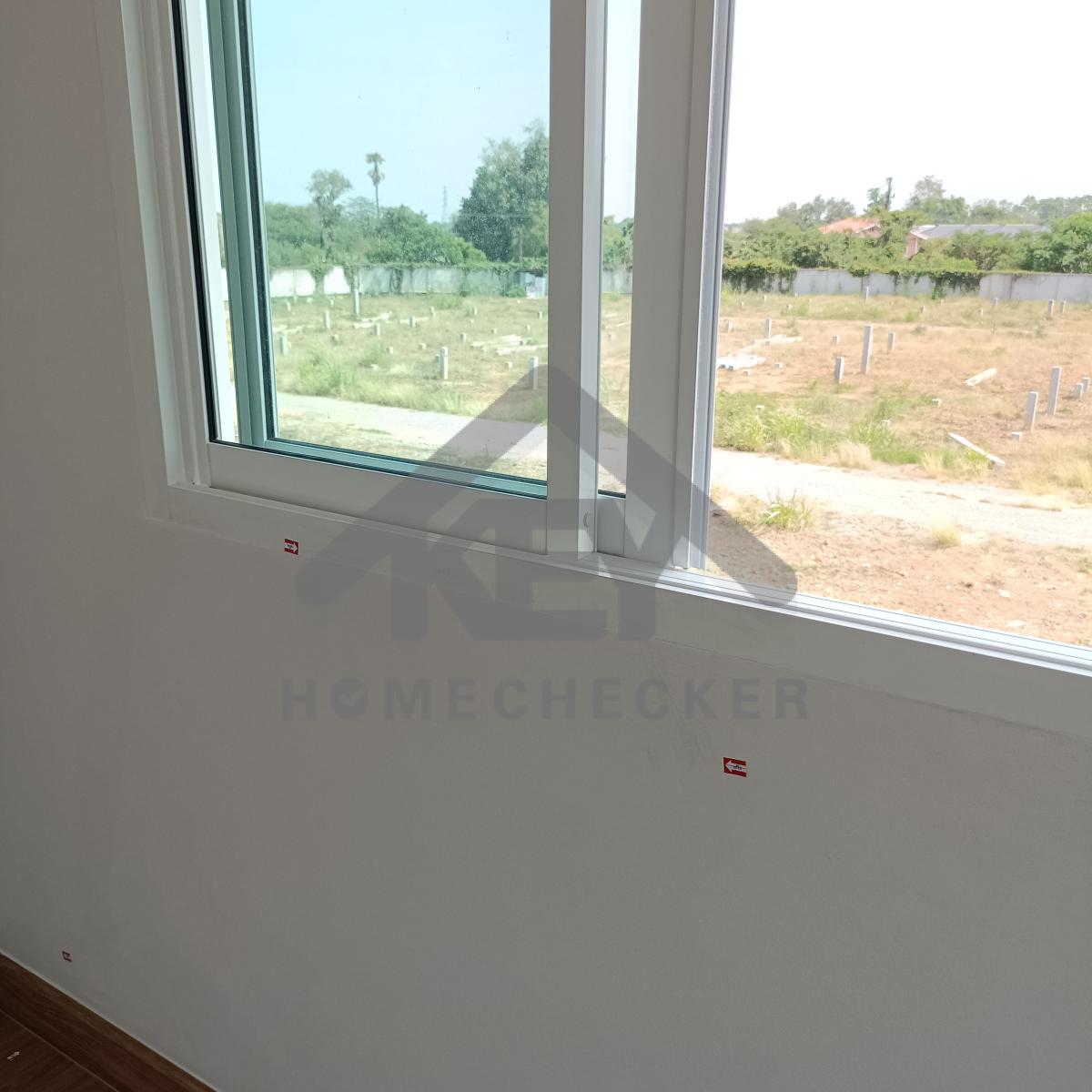

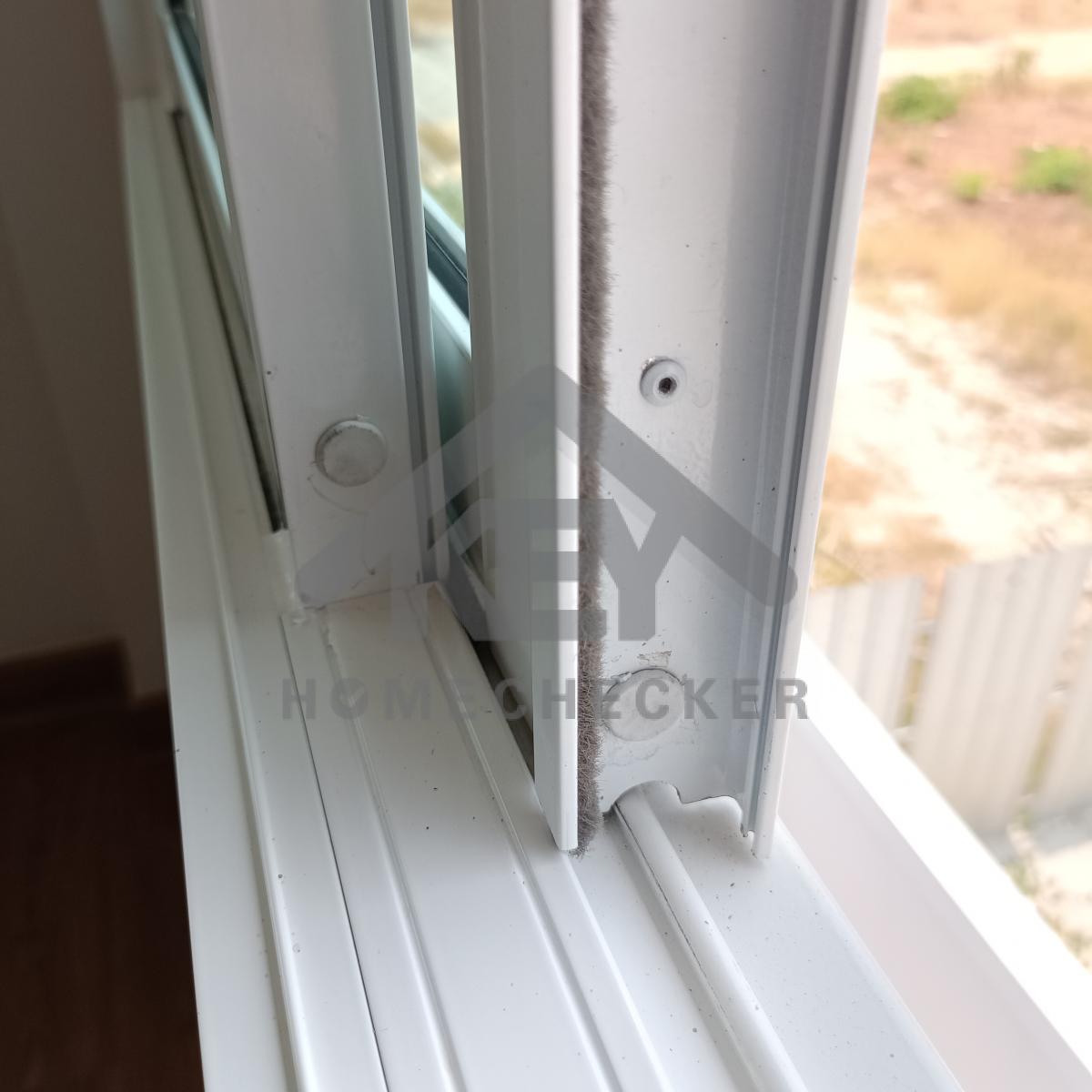

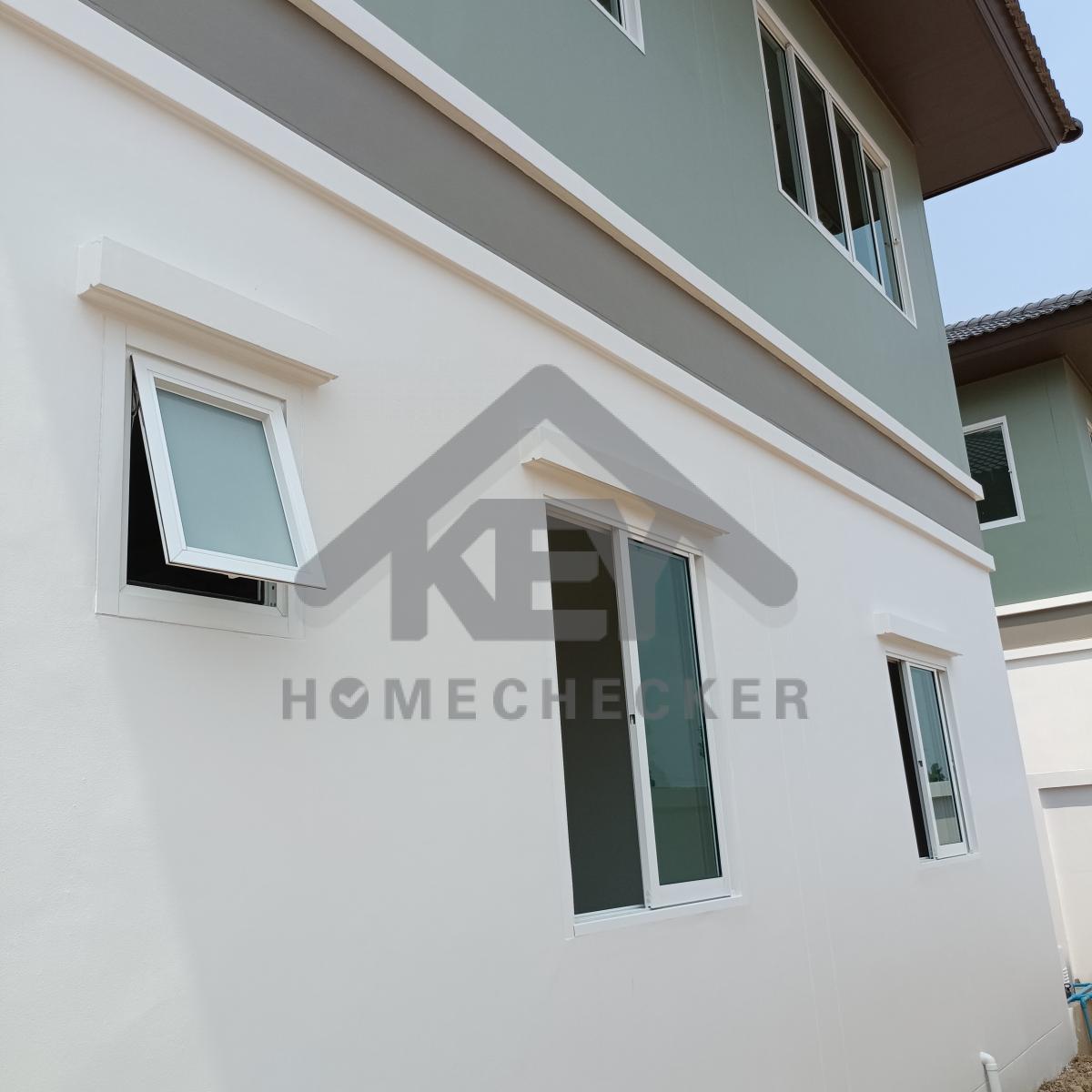

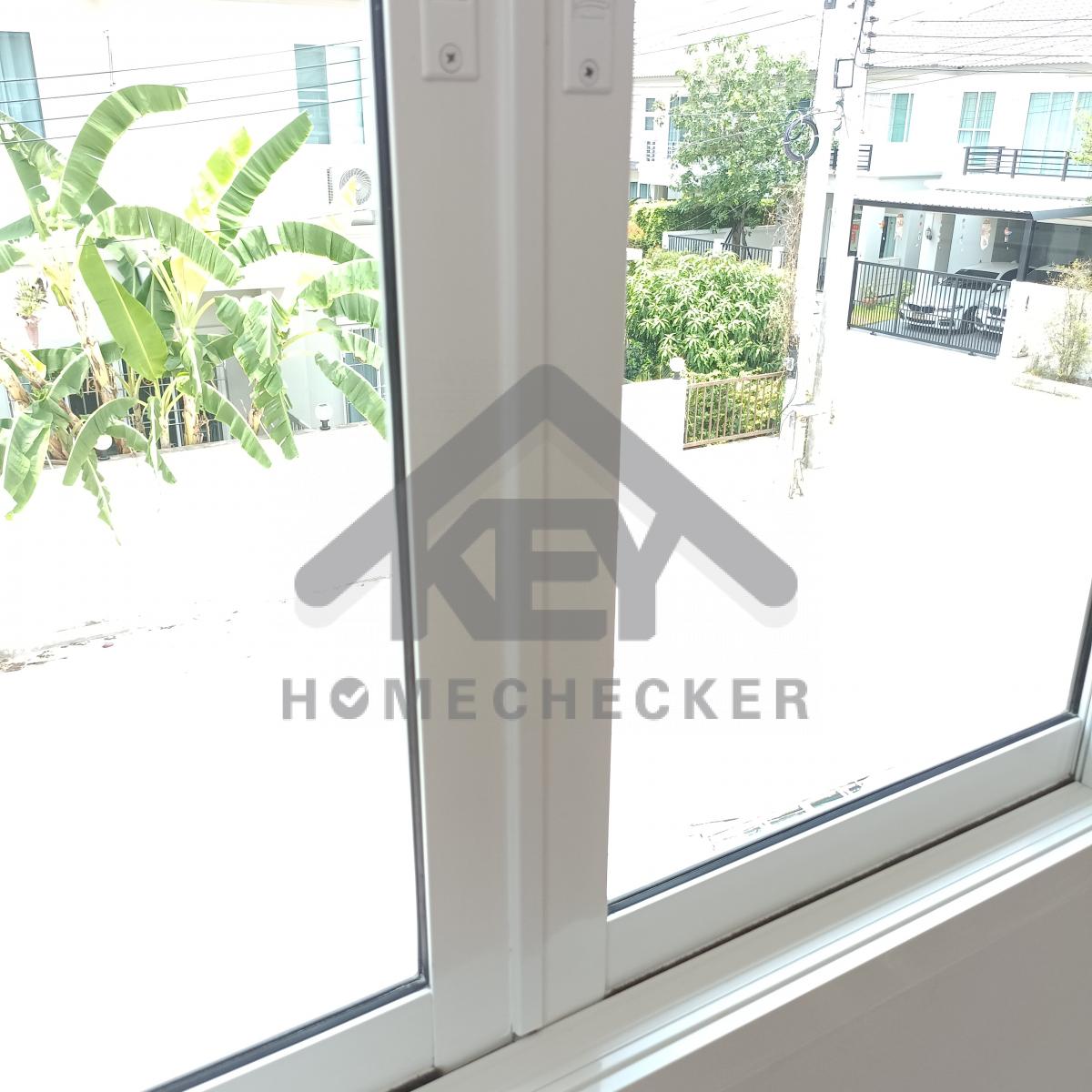

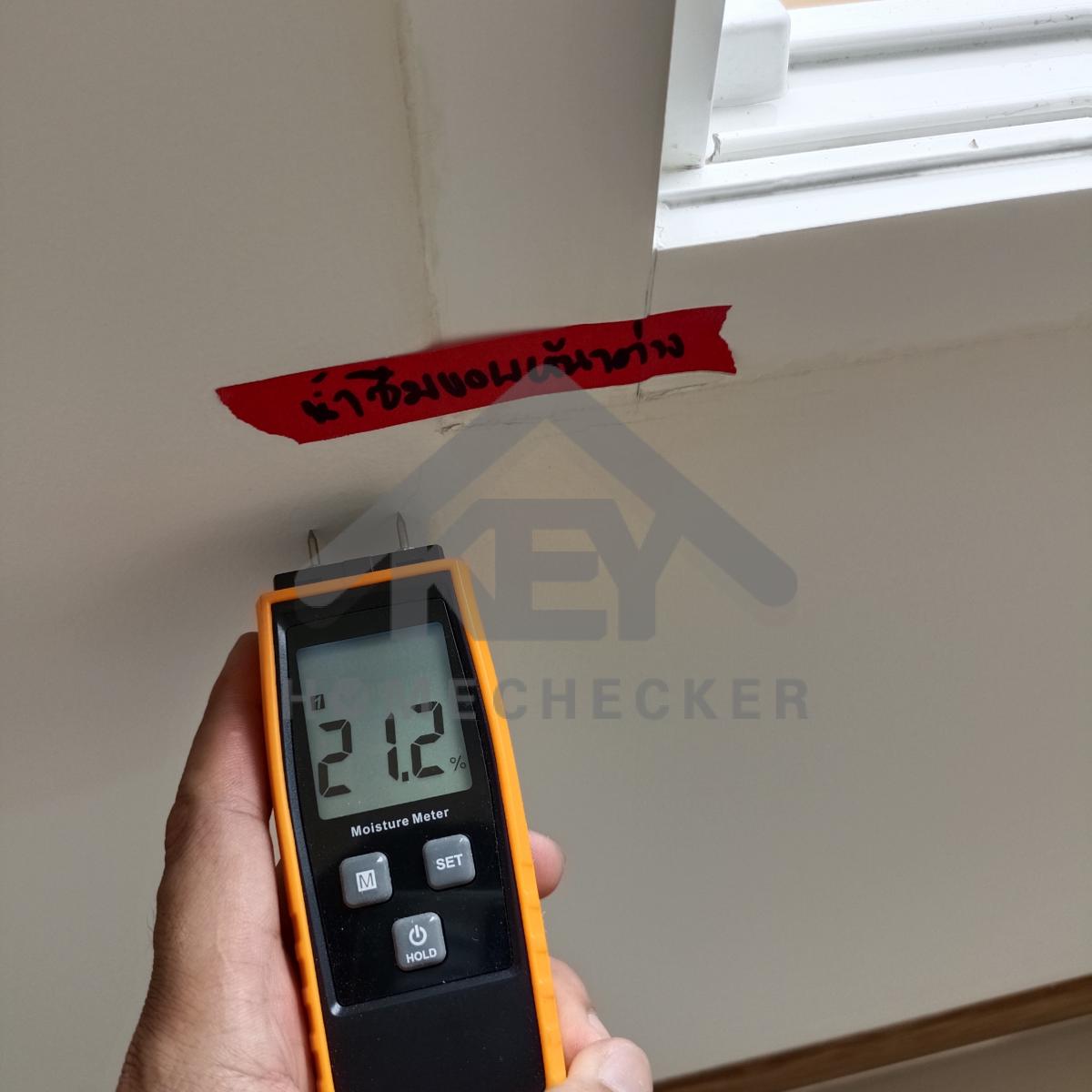

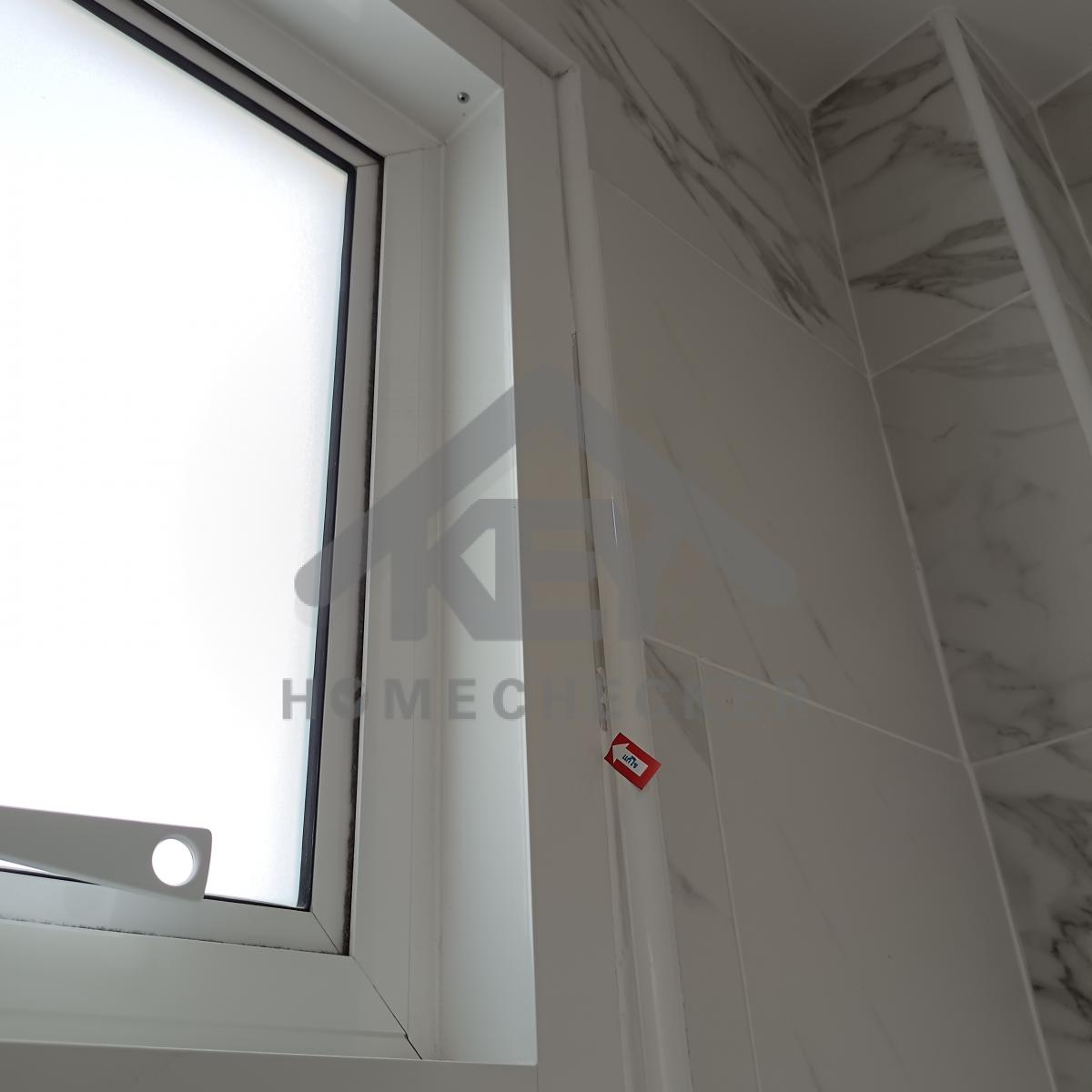

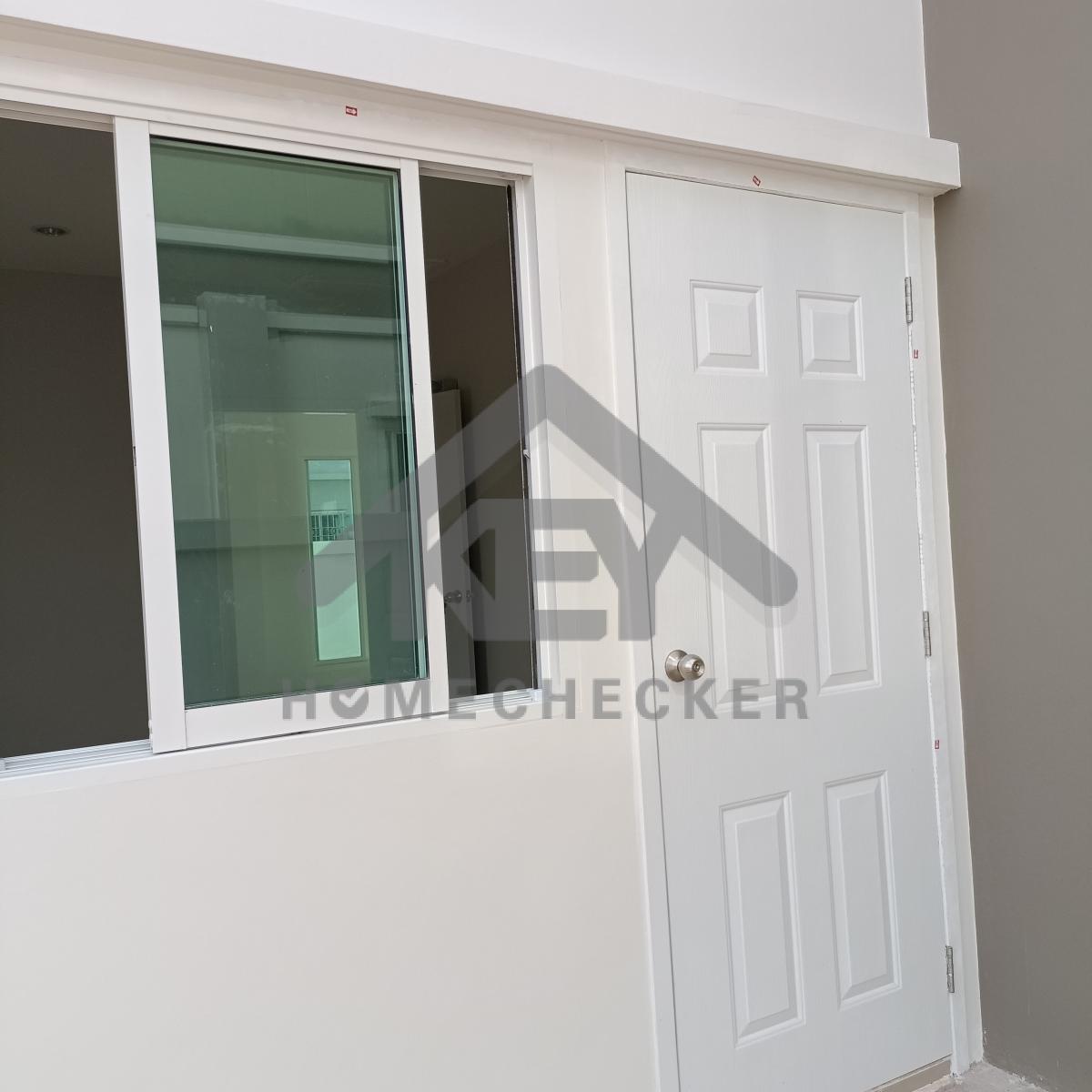

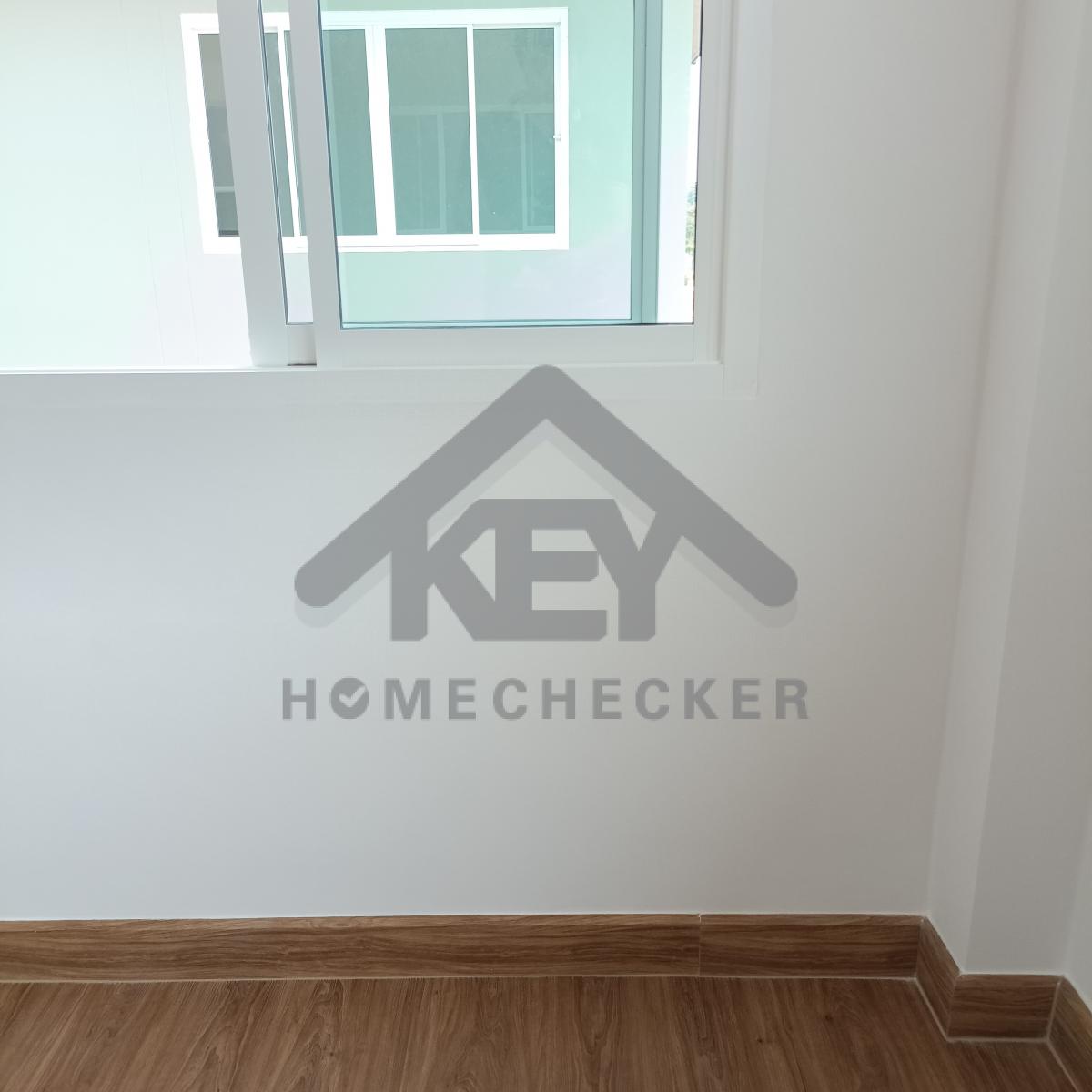

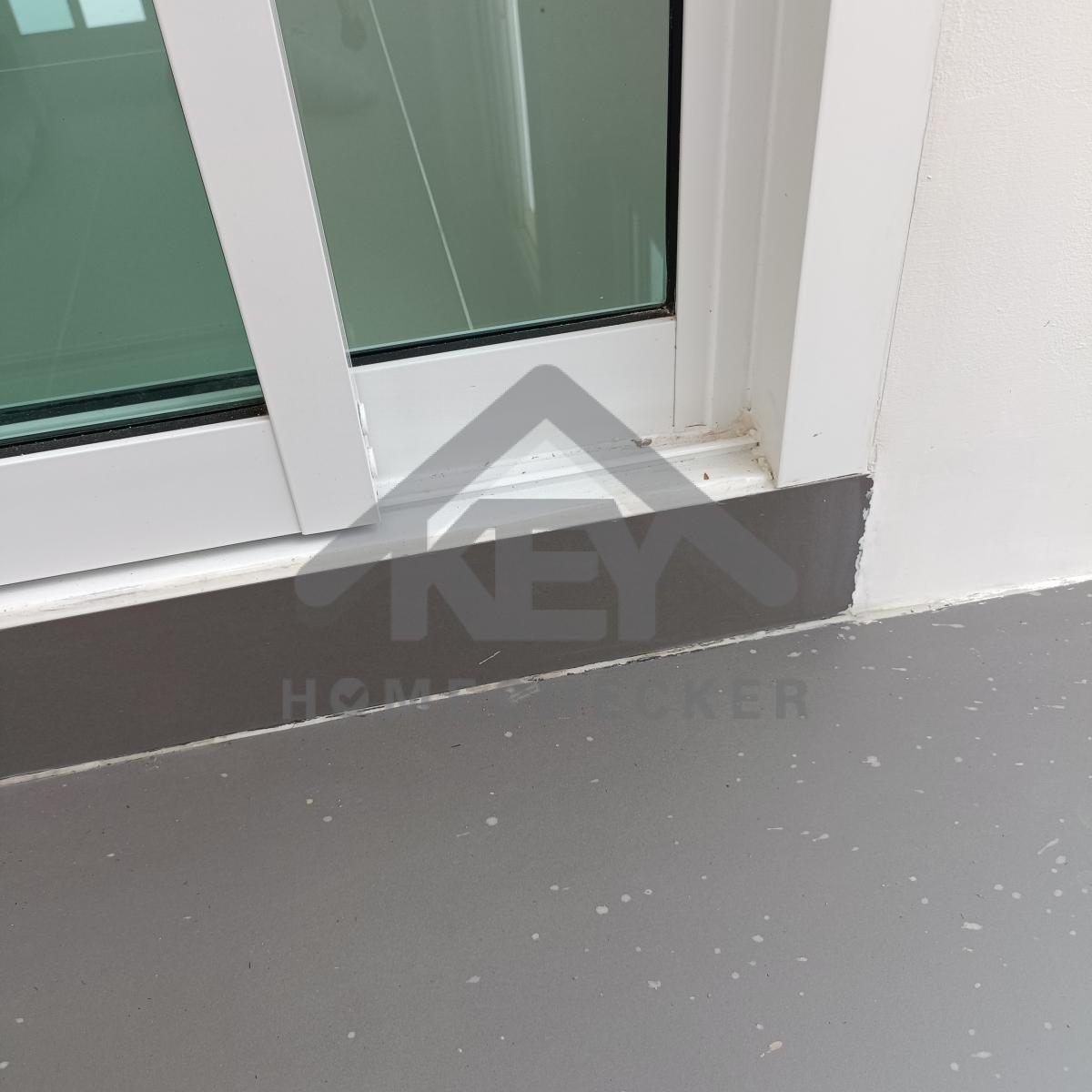

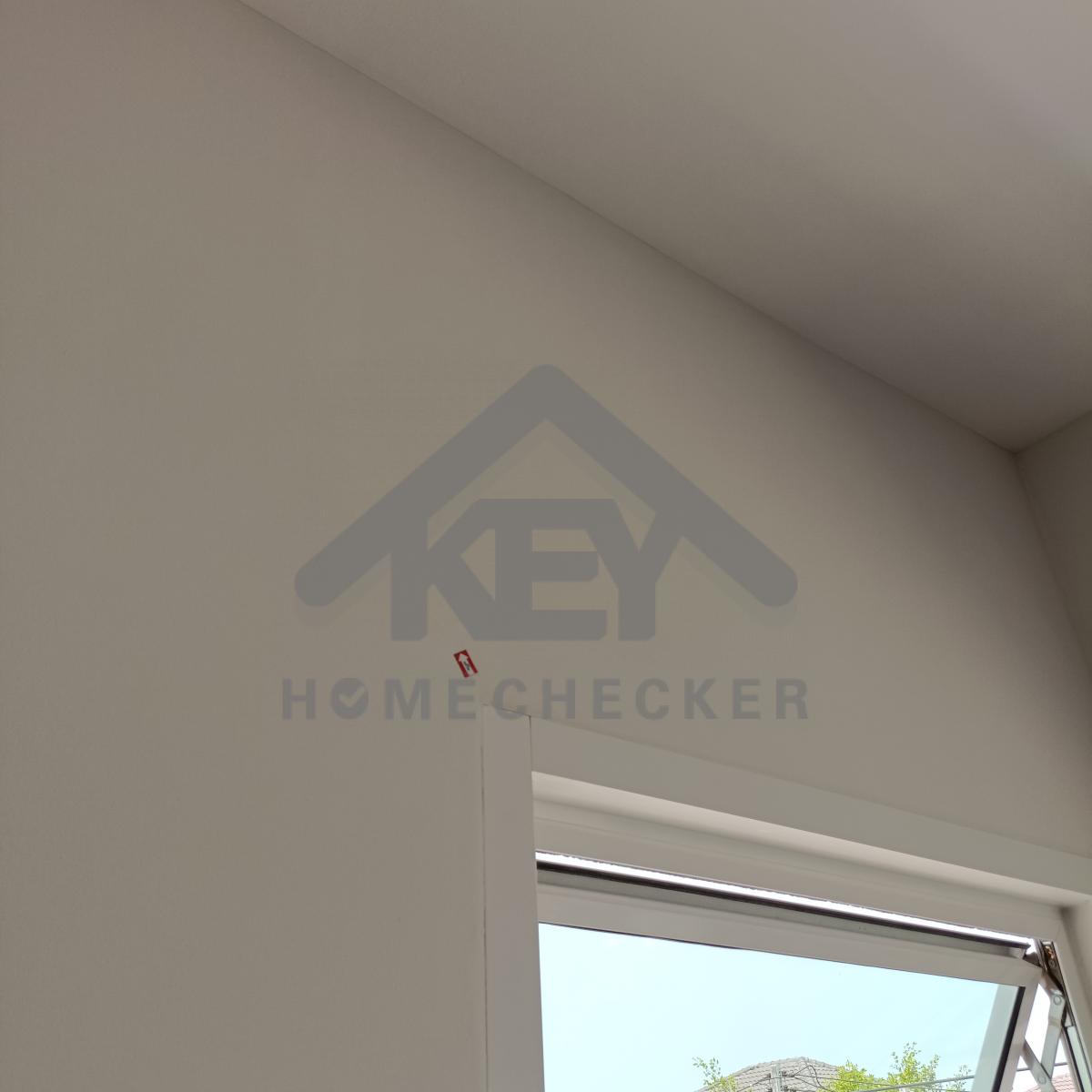

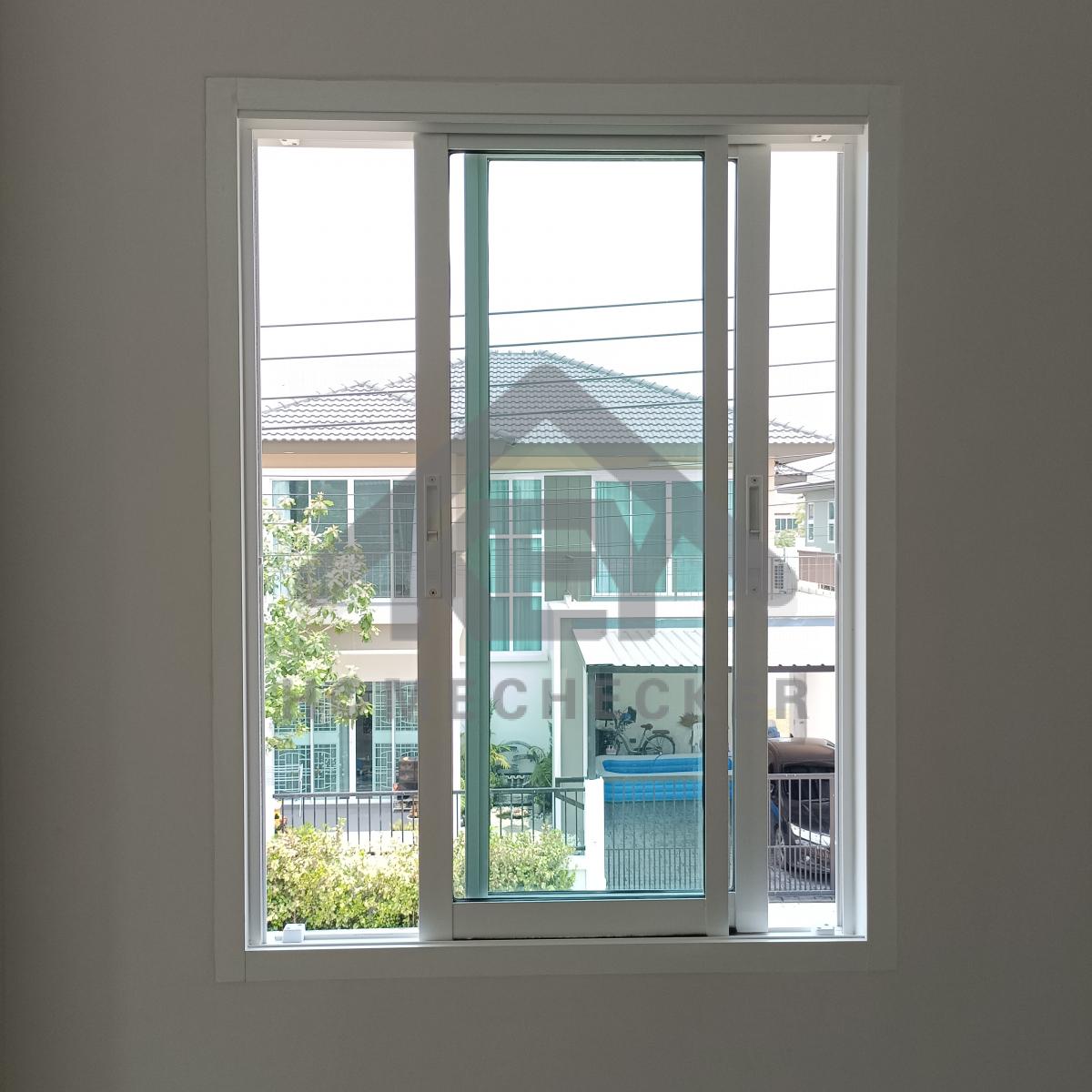

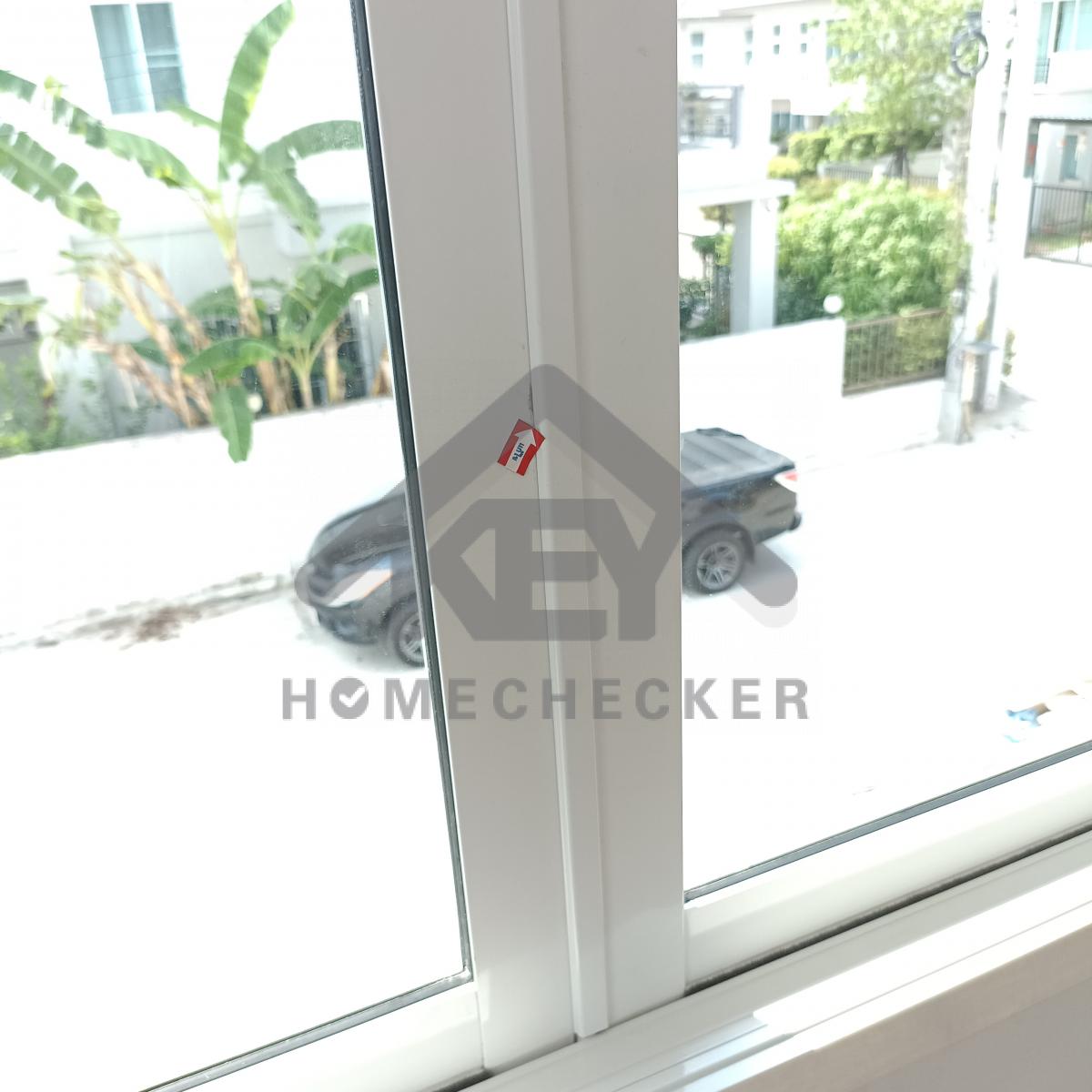

แก้ไข หน้าต่างห้องโถงด้านหลังมีน้ำรั่วซึม

หลังแก้ไข
งานเทสน้ำ ประตูหน้าต่าง

แก้ไข หน้าต่างห้องโถงด้านหลังมีน้ำรั่วซึม

ก่อนแก้ไข

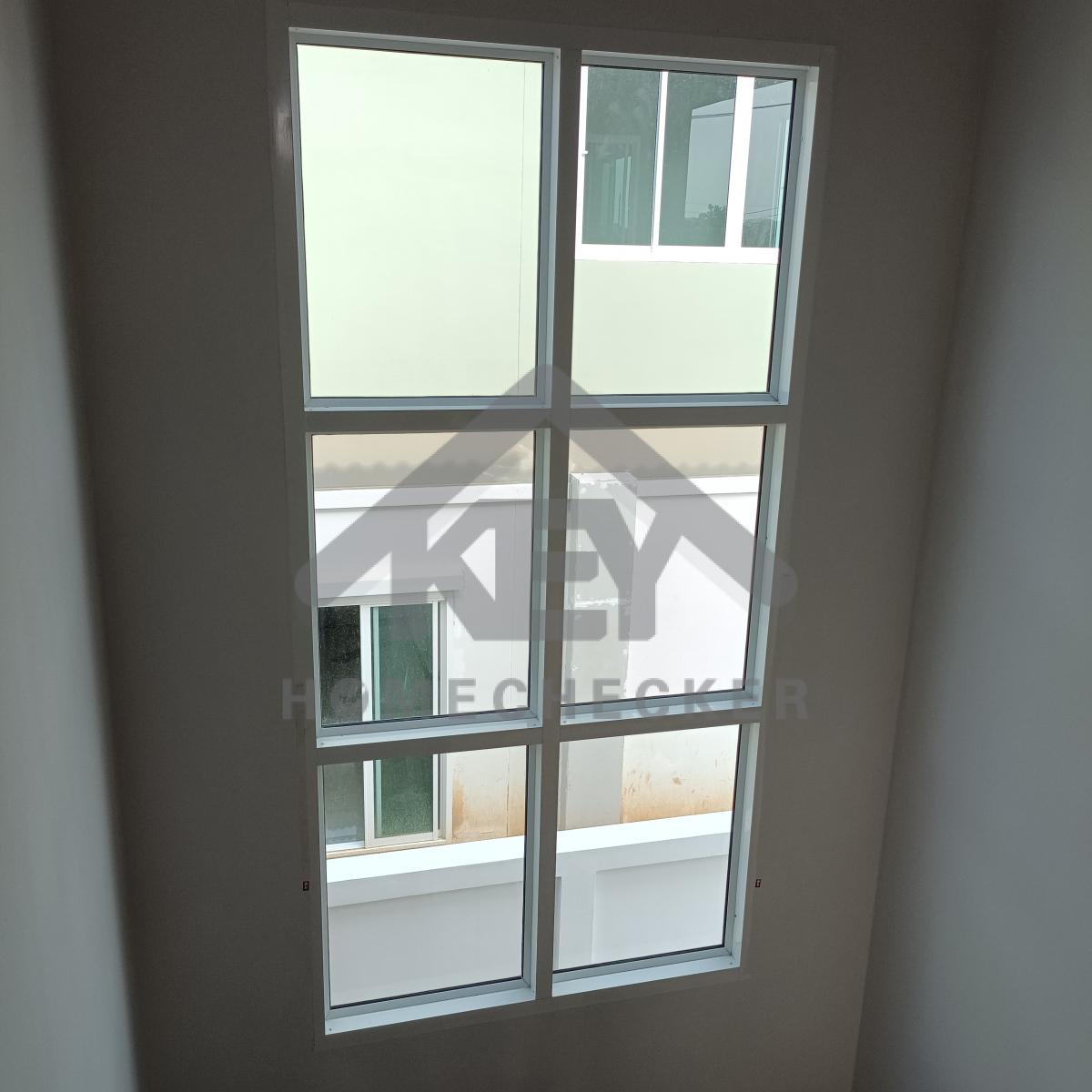

งานเทสน้ำ ประตูหน้าต่าง

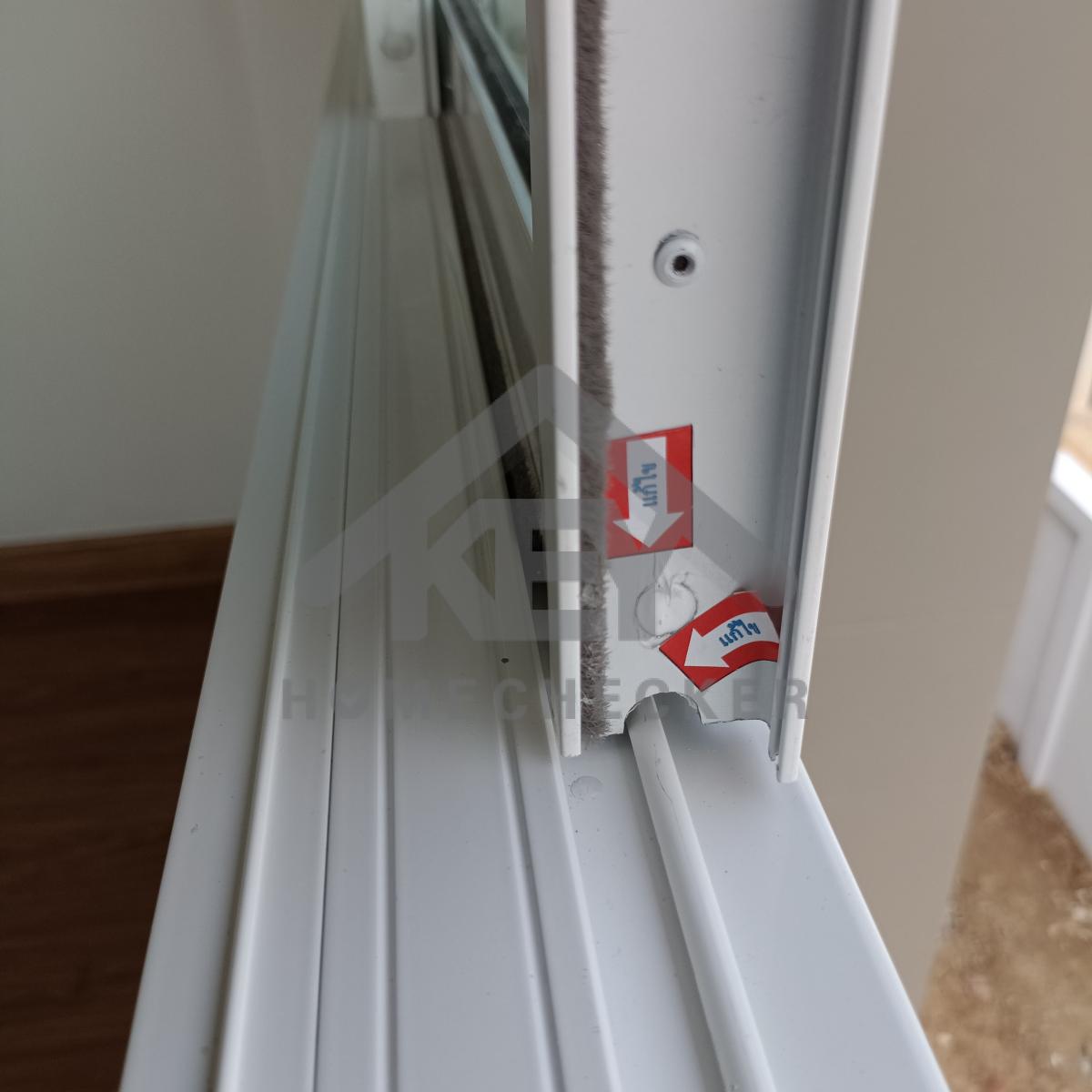

แก้ไข หน้าต่างบันไดมีน้ำรั่วซึม

หลังแก้ไข
งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

6. งานไฟฟ้าและระบบความปลอดภัย

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

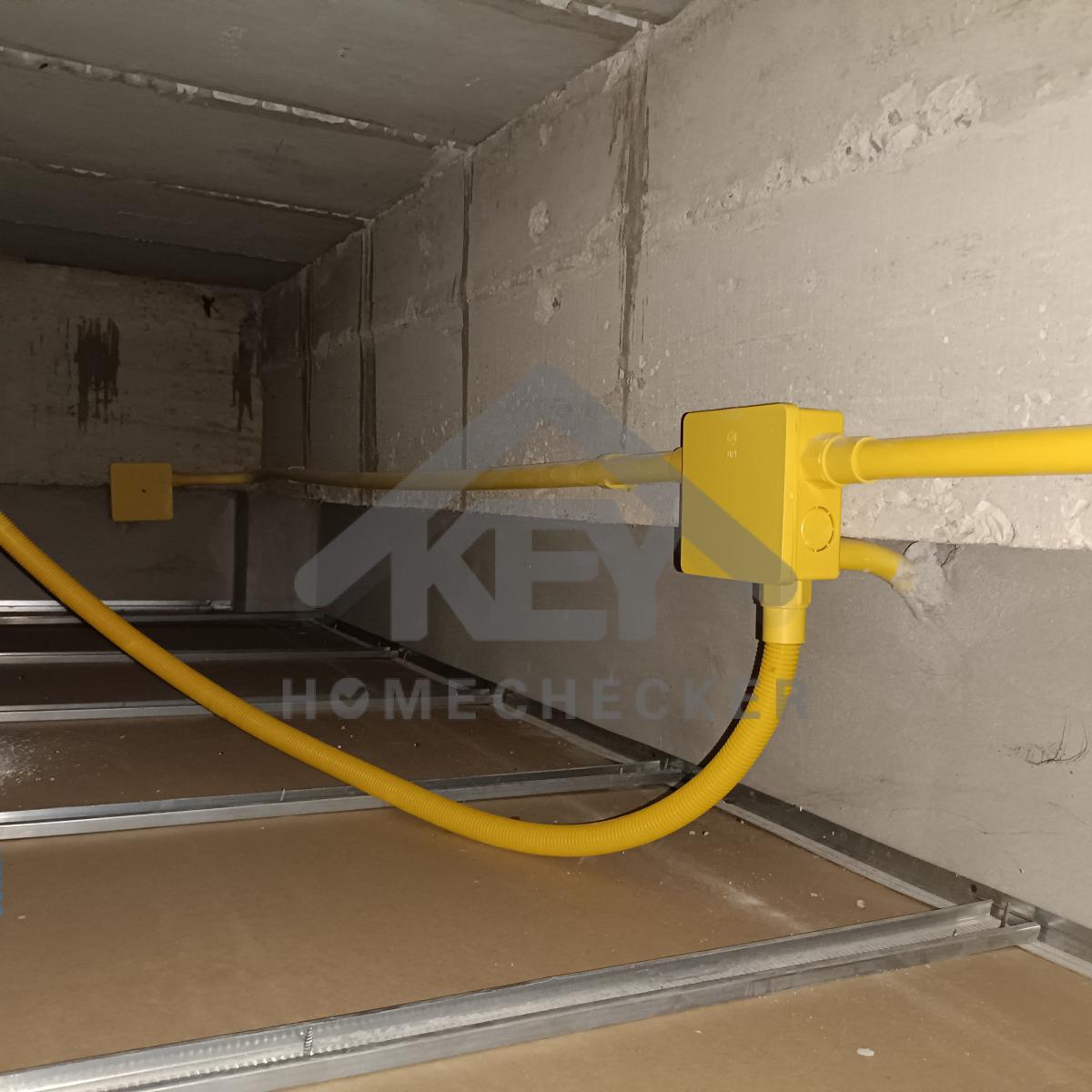

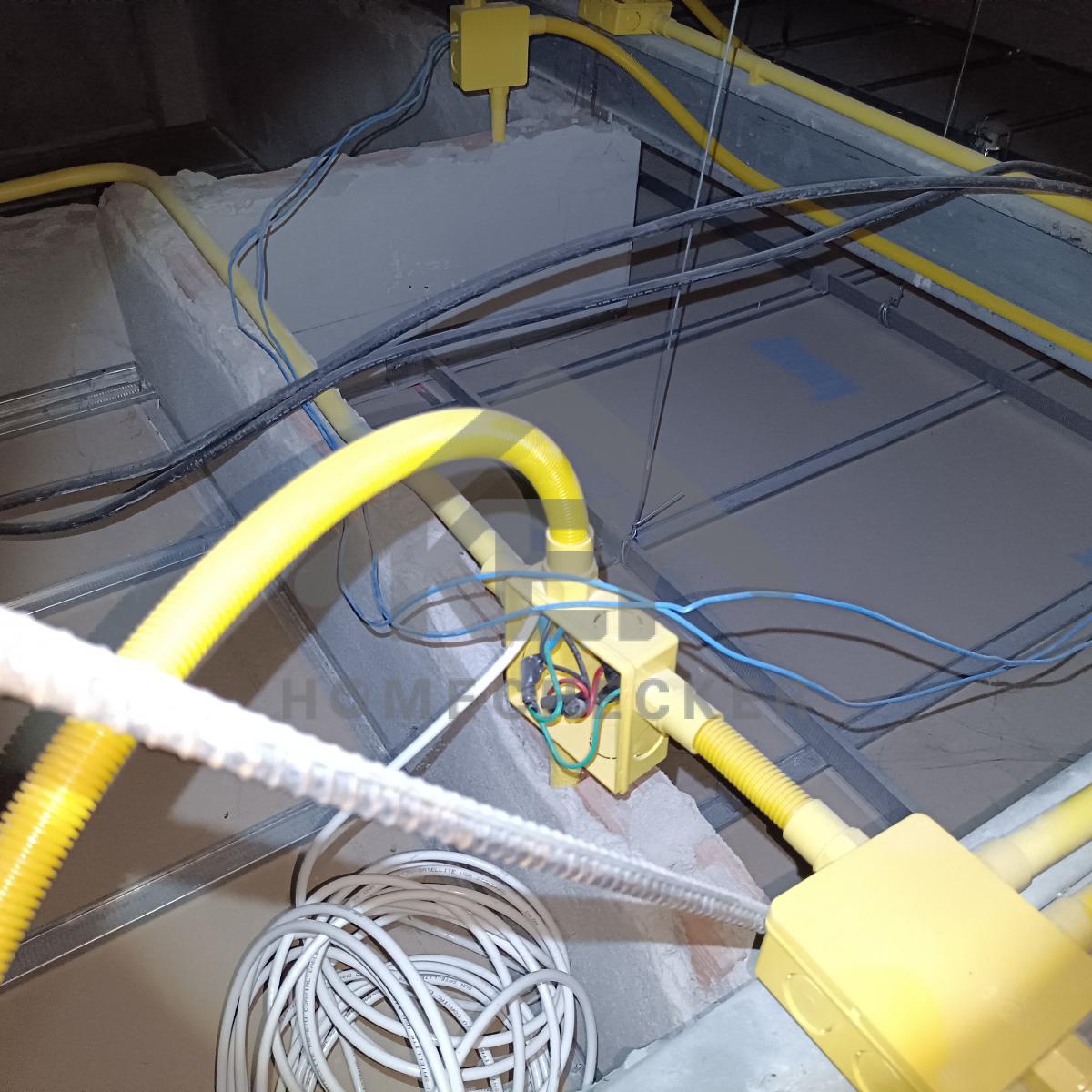

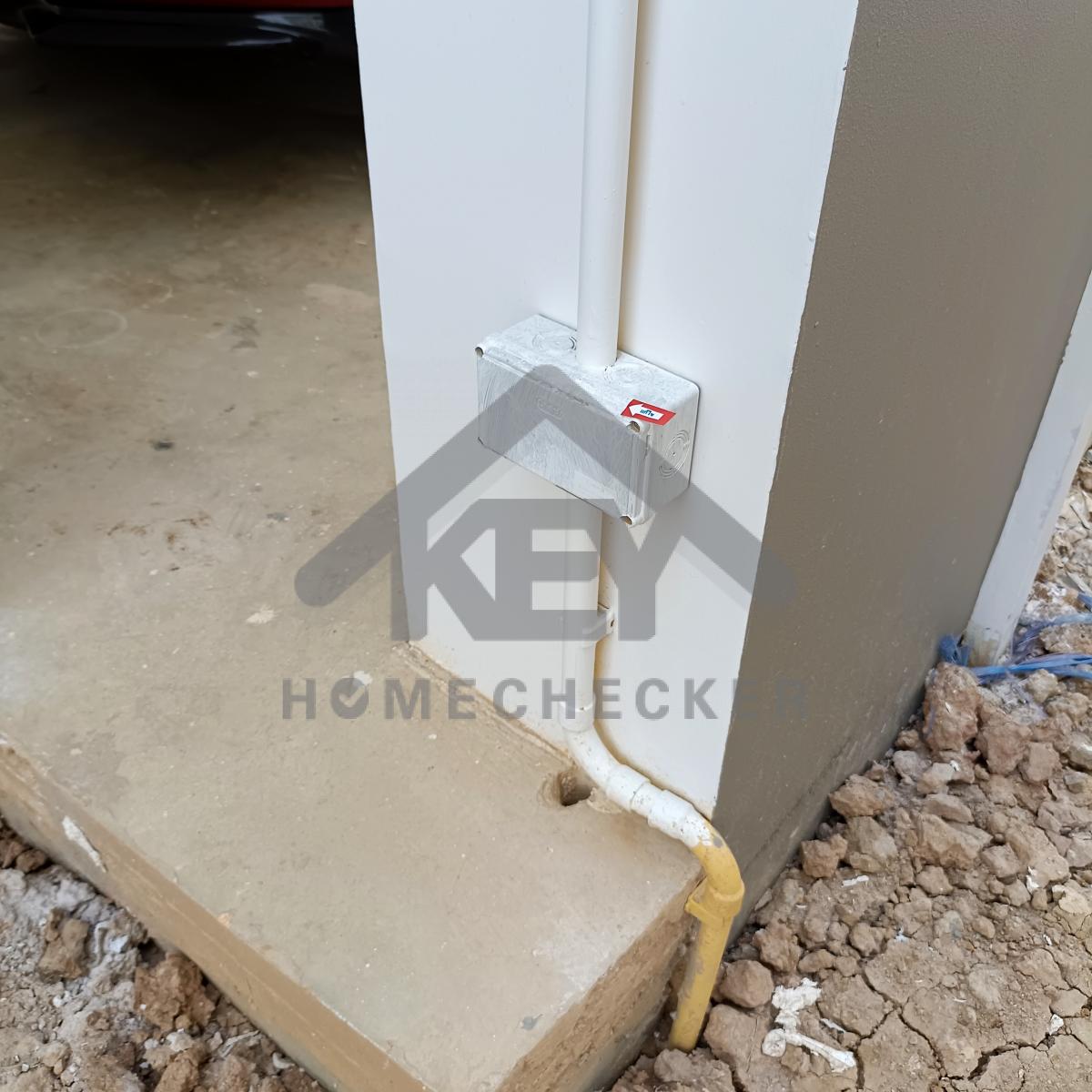

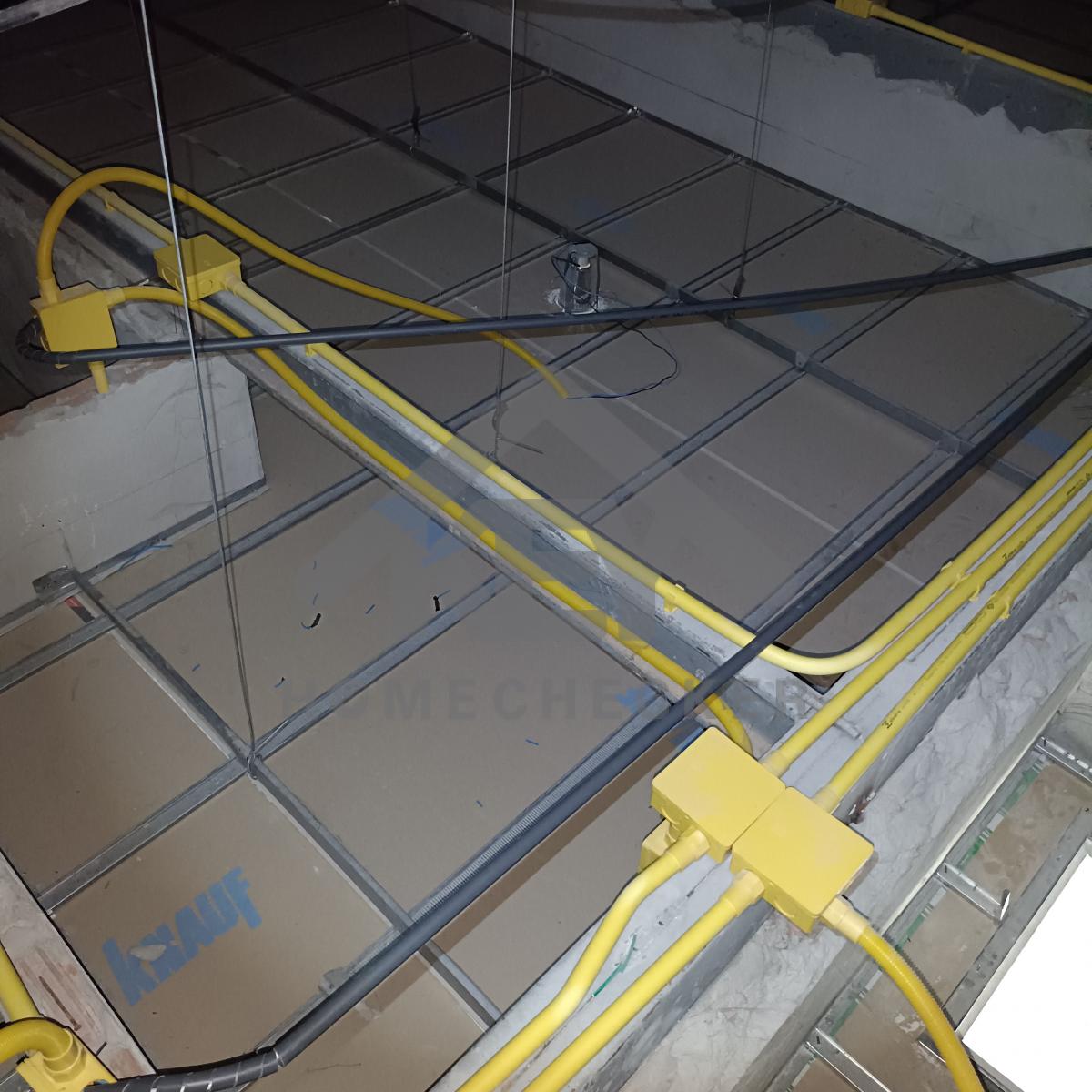

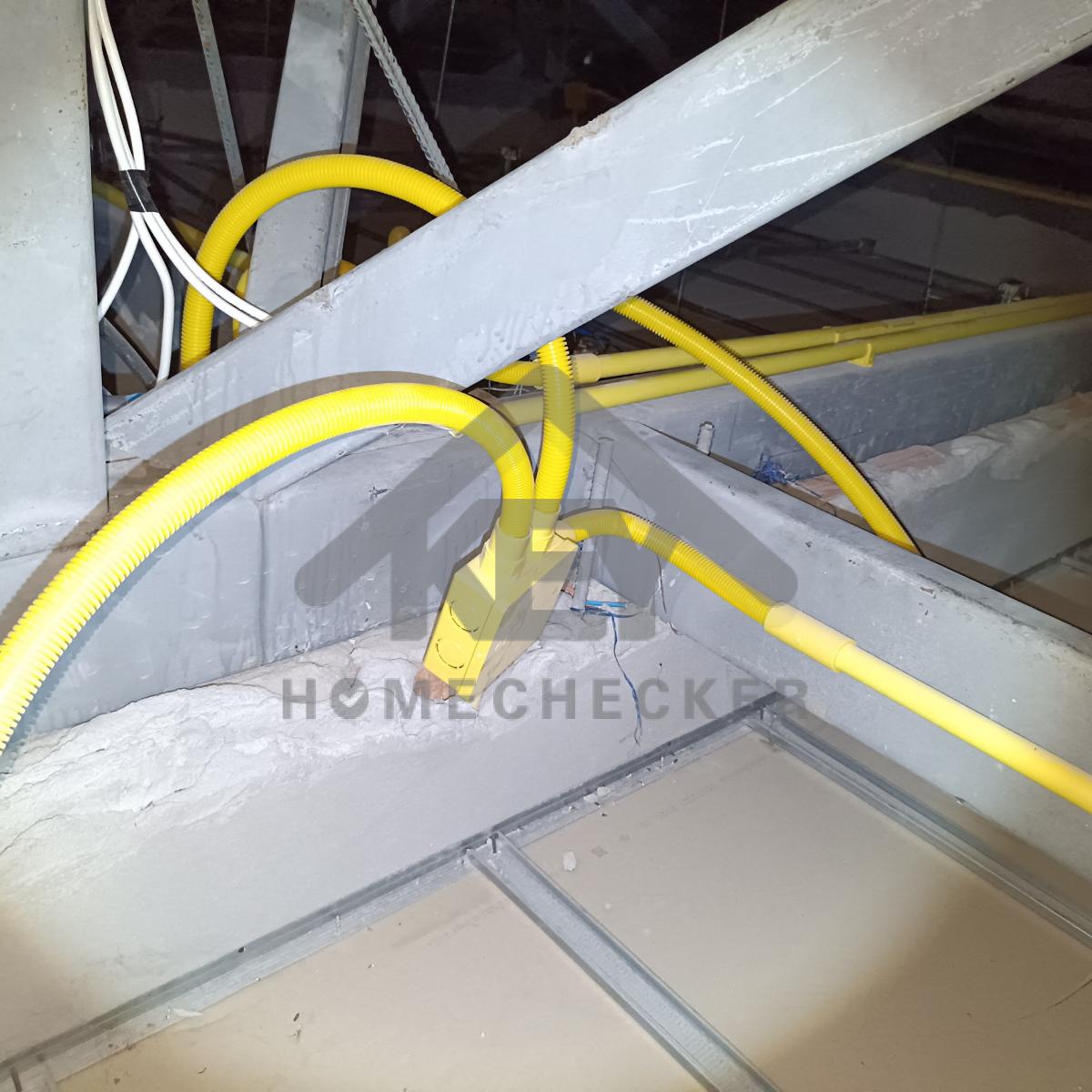

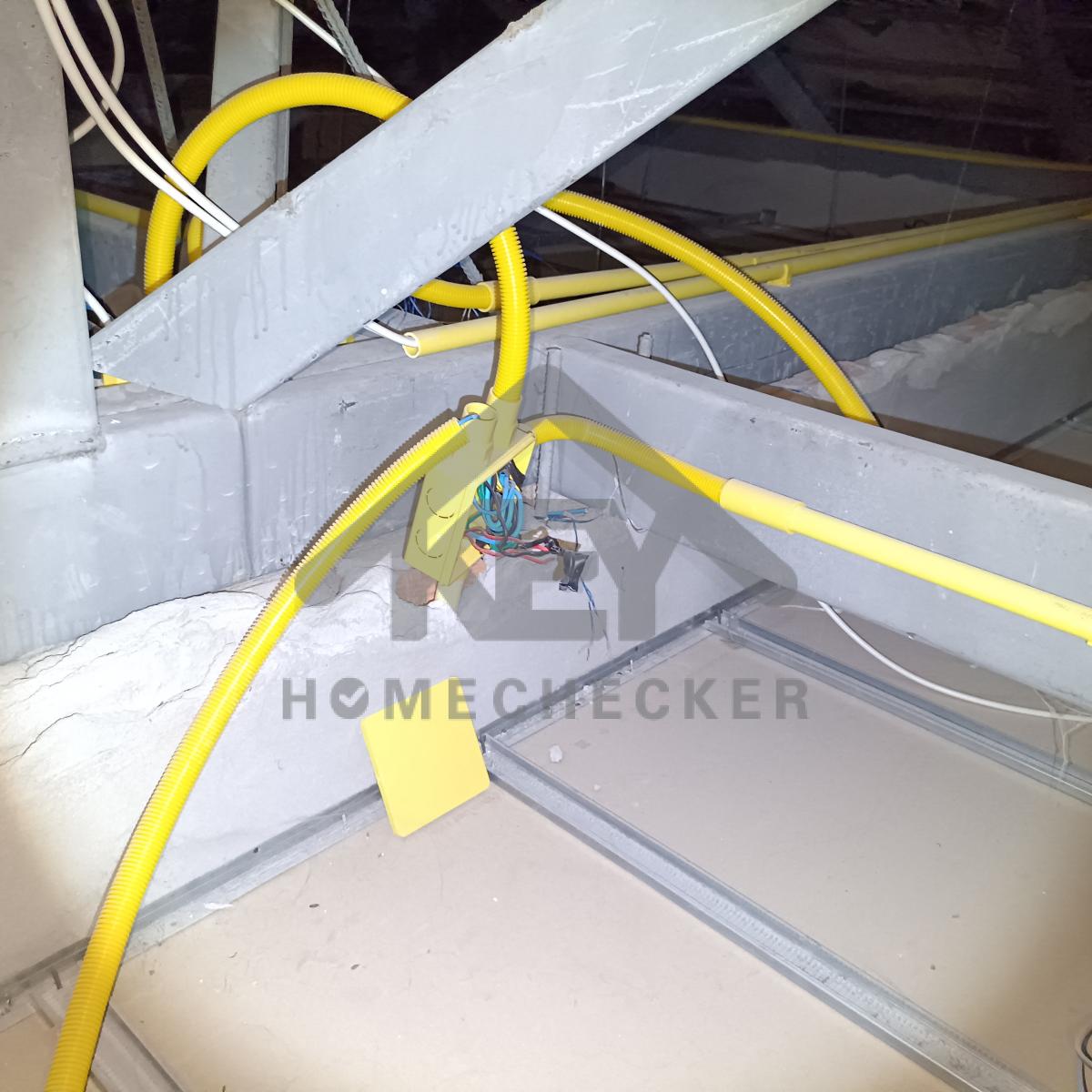

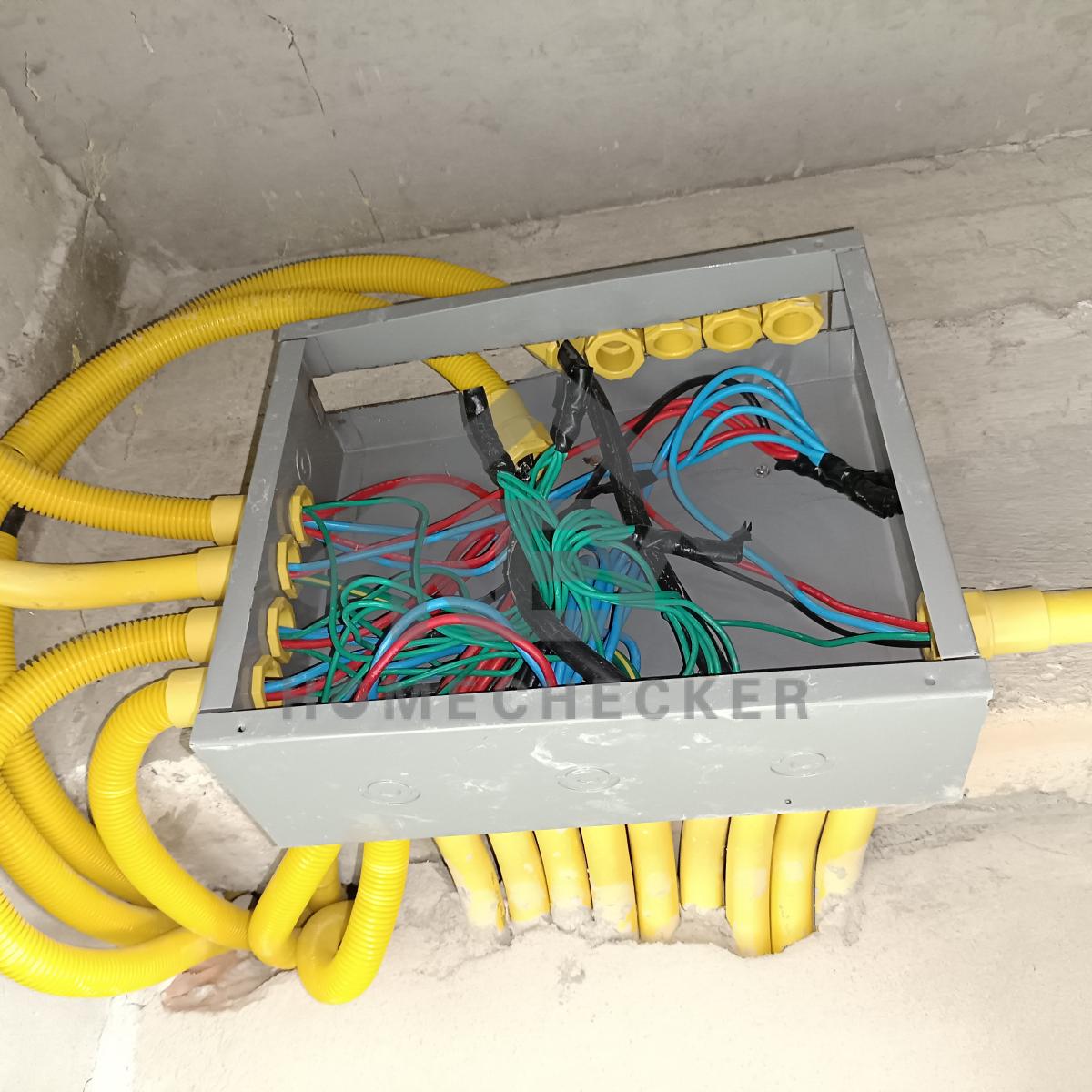

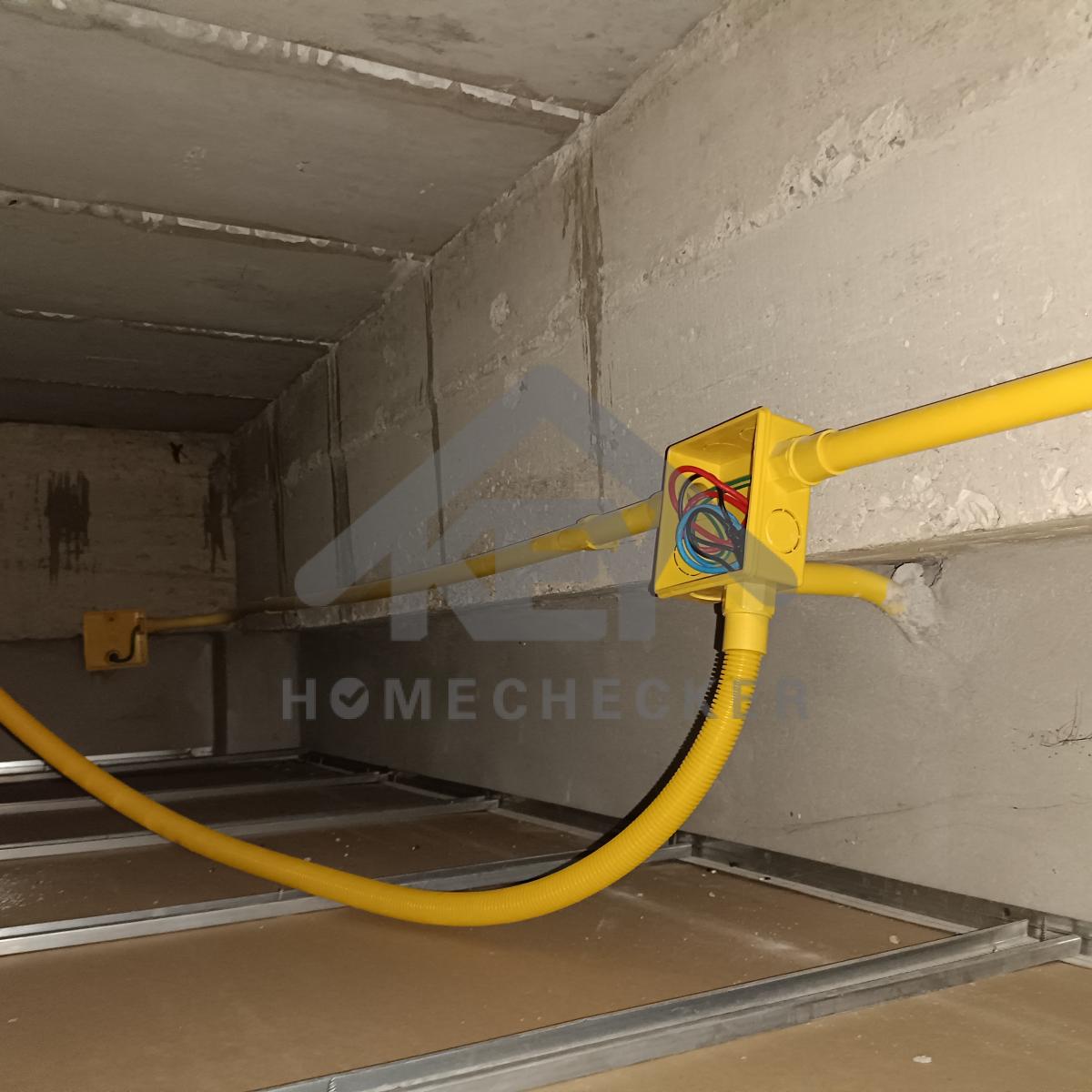

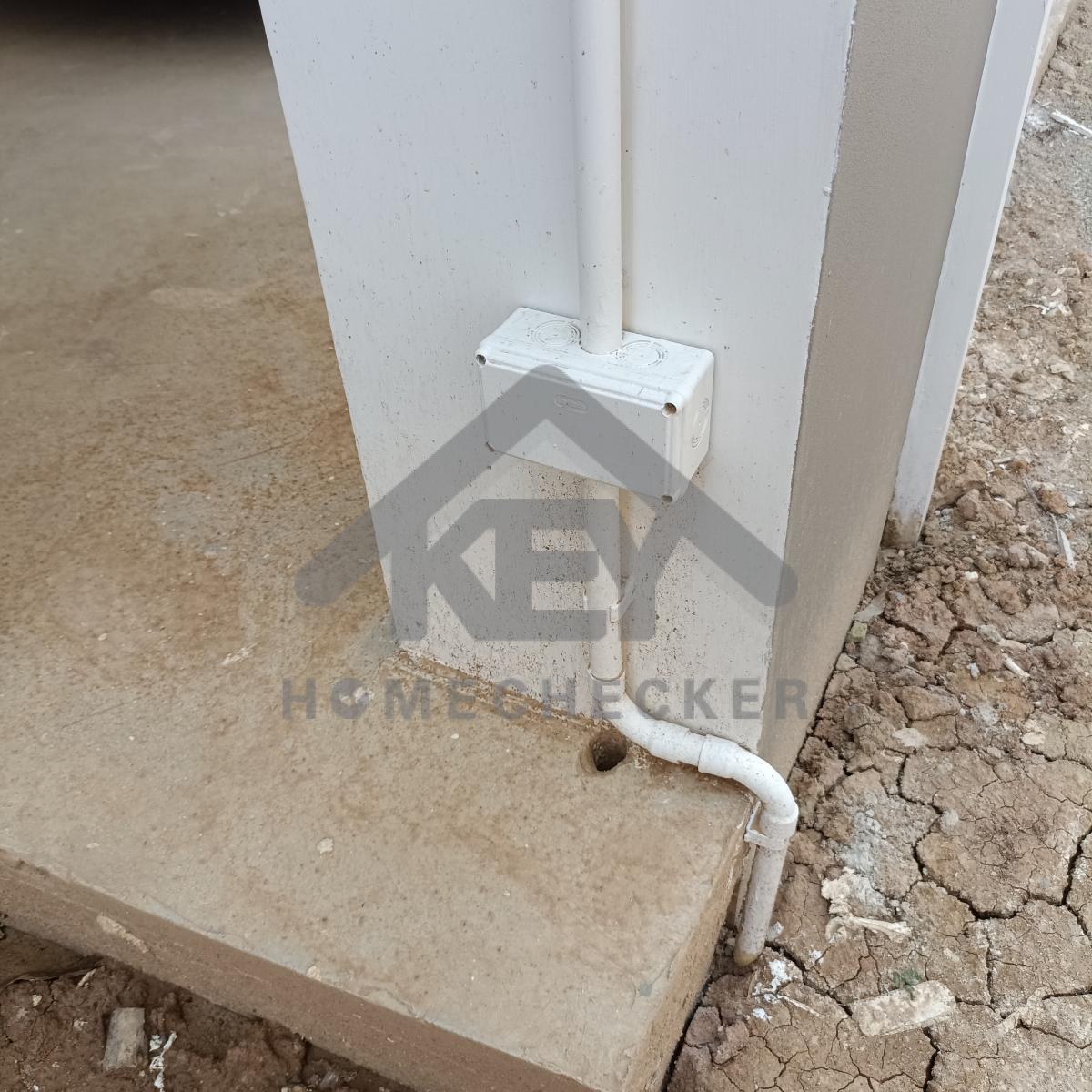

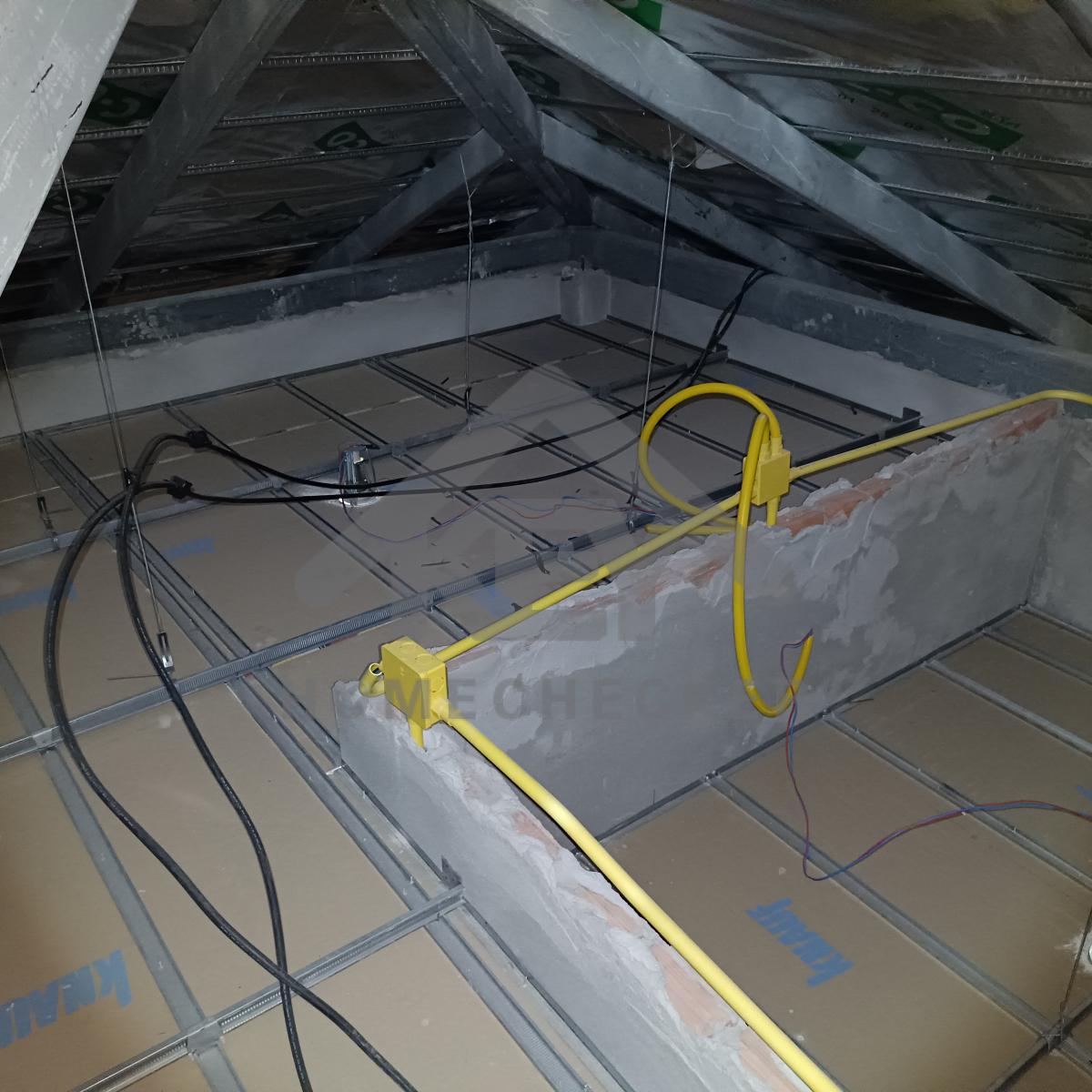

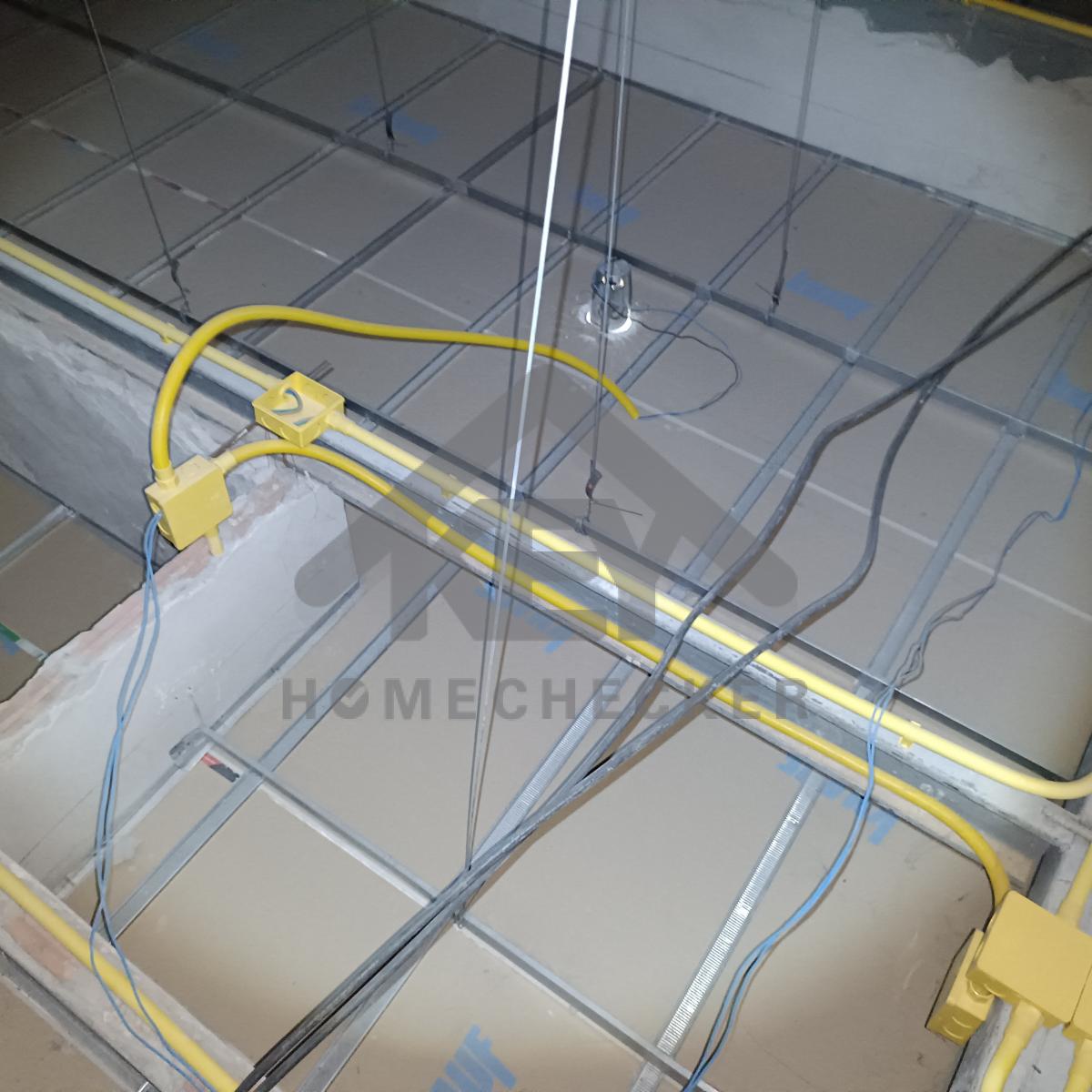

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

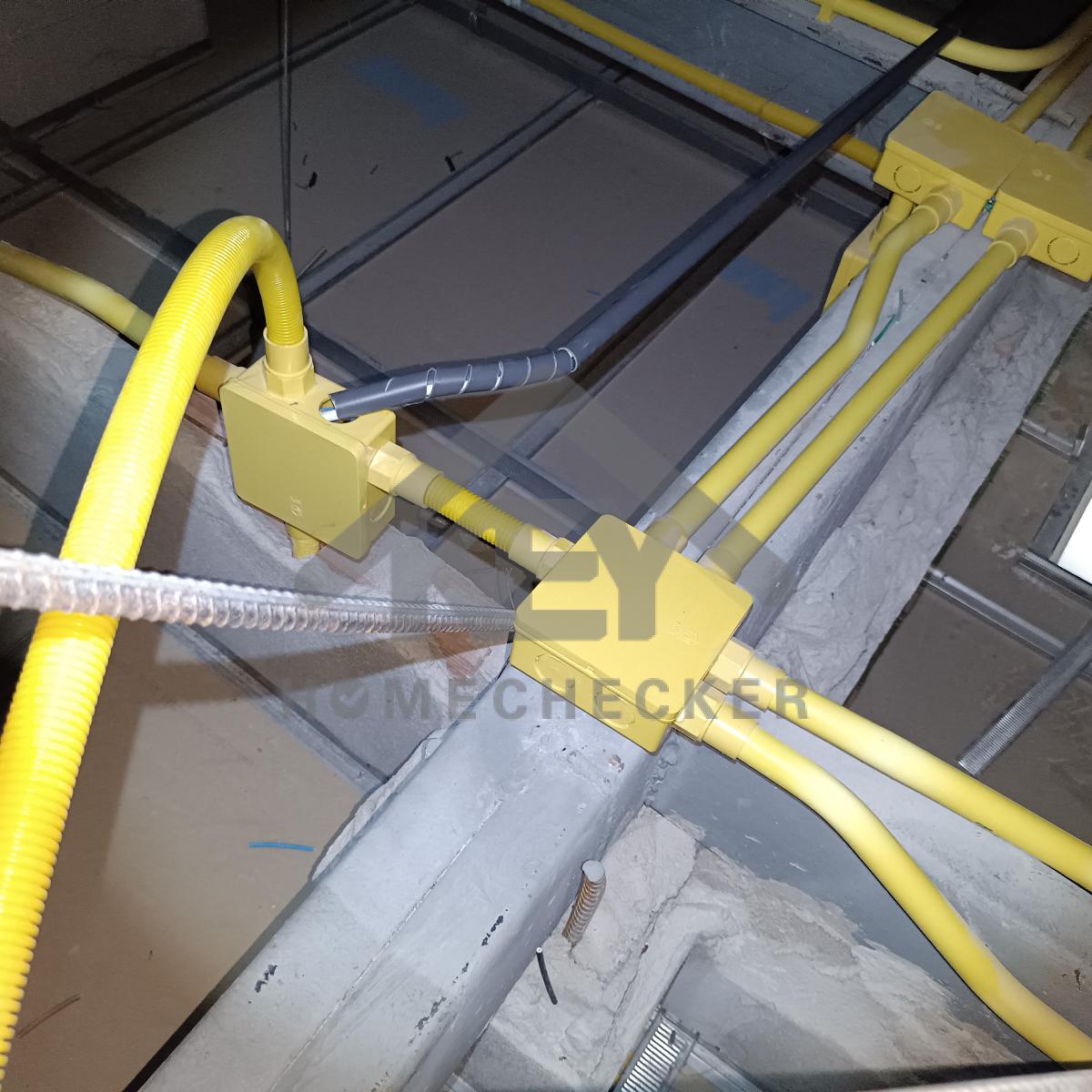

***เดินท่อร้อยสายไฟแล้ว แต่ใช้ท่อผิดประเภทงาน

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

***เดินท่อร้อยสายไฟแล้ว แต่ใช้ท่อผิดประเภทงาน

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

***เดินท่อร้อยสายไฟแล้ว แต่ใช้ท่อผิดประเภทงาน

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย (ฝาบล็อกไฟประมาณ 5 จุด)

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

***เดินท่อร้อยสายไฟแล้ว แต่ใช้ท่อผิดประเภทงาน

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย (ฝาบล็อกไฟประมาณ 5 จุด)

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

***เดินท่อร้อยสายไฟแล้ว แต่ใช้ท่อผิดประเภทงาน

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย (ฝาบล็อกไฟประมาณ 5 จุด)

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

***เดินท่อร้อยสายไฟแล้ว แต่ใช้ท่อผิดประเภทงาน

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย (ฝาบล็อกไฟประมาณ 5 จุด)

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

***เดินท่อร้อยสายไฟแล้ว แต่ใช้ท่อผิดประเภทงาน

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย (ฝาบล็อกไฟประมาณ 5 จุด)

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟ เดินท่อร้อยสายไฟ และปิดฝาบล็อกไฟ ทั้งหมดให้เรียบร้อย (ฝาบล็อกไฟประมาณ 5 จุด)

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

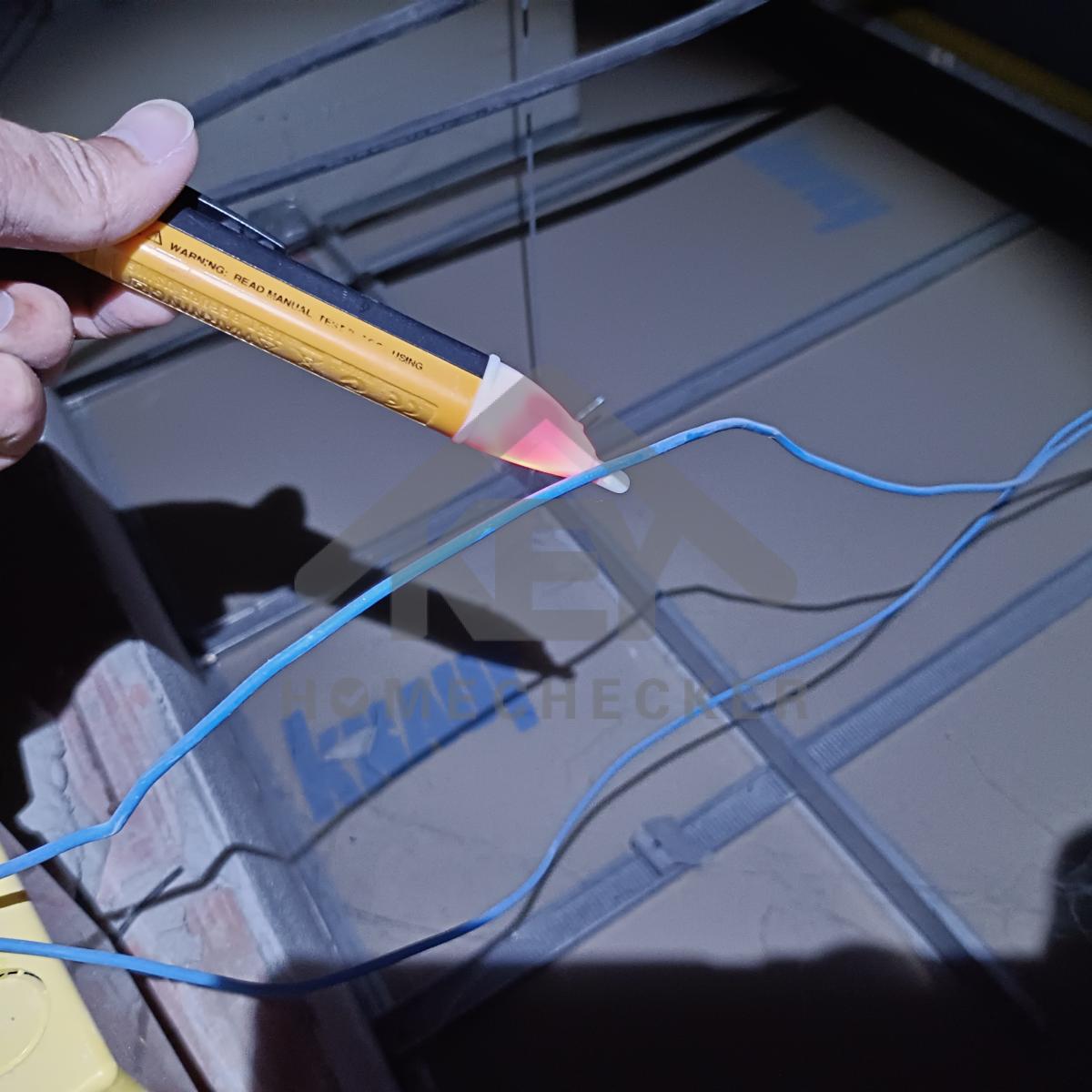

แก้ไข ใช้ประเภทสีสายไฟให้ถูกต้อง

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ใช้ประเภทสีสายไฟให้ถูกต้อง

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

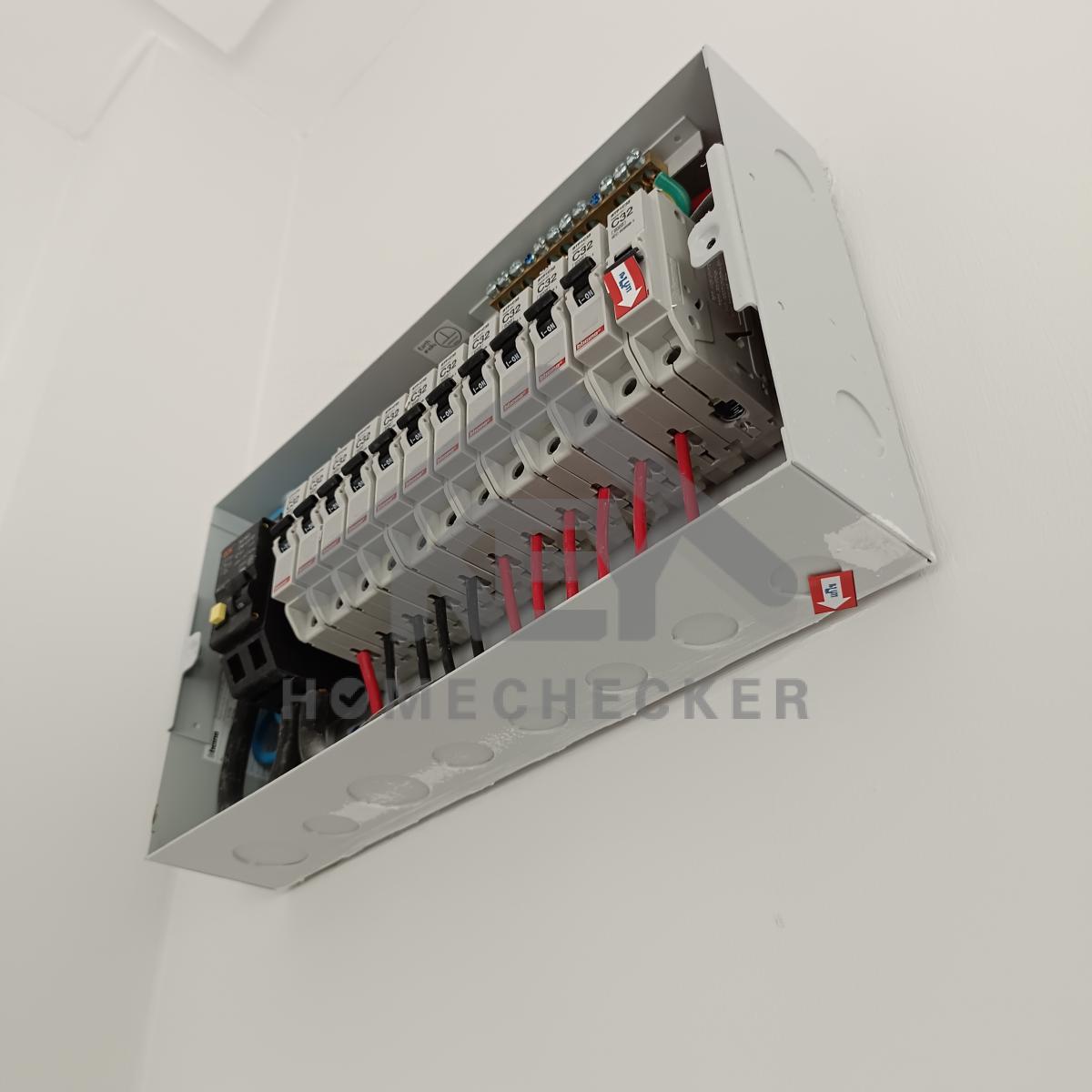

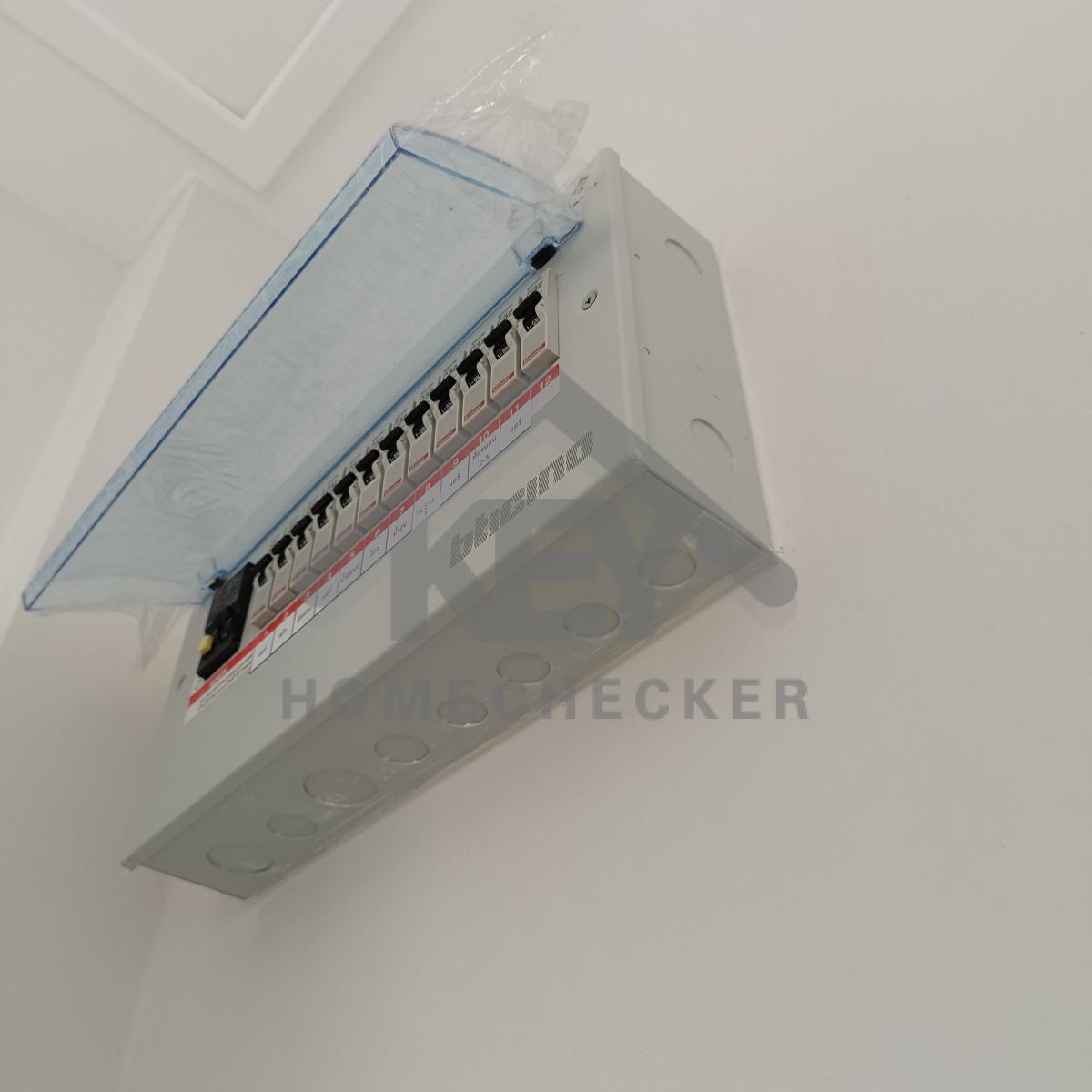

แก้ไข ติดแผงไดอะแกรมเบรกเกอร์ให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

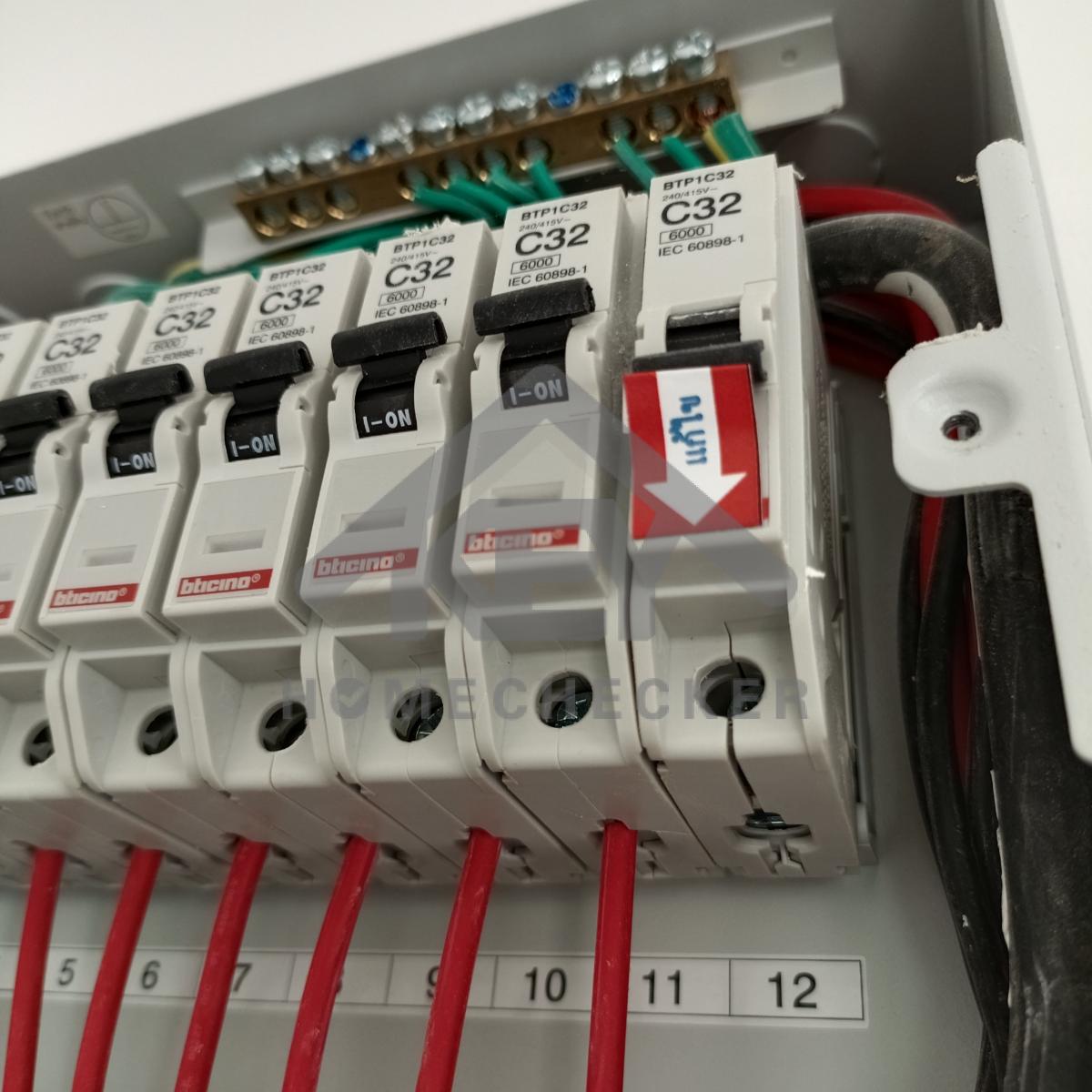

แก้ไข ลูกเบรกเกอร์ย่อยตัวสแปร์ชำรุด

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บงานซิลิโคนขอบตู้ไฟทุกด้านให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

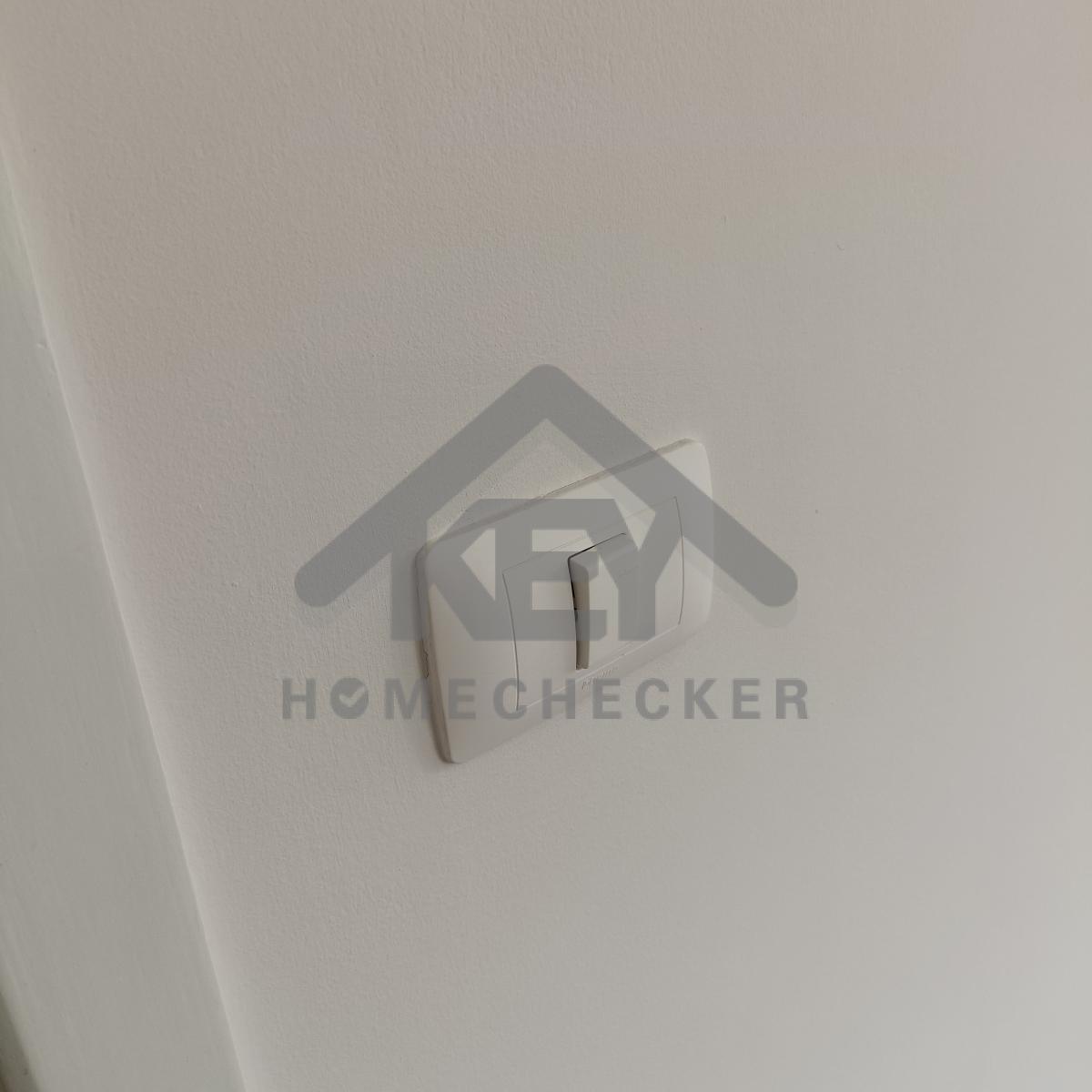

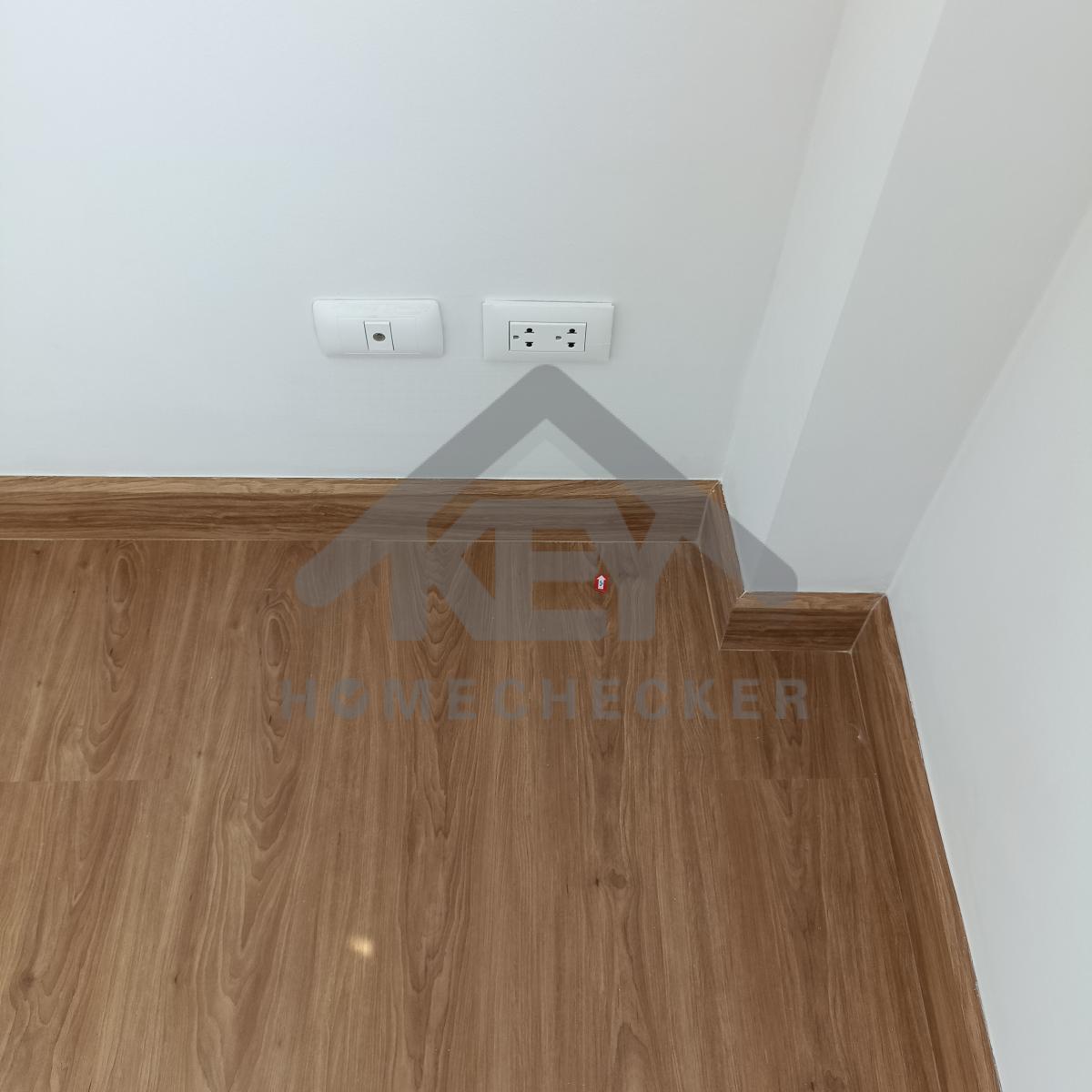

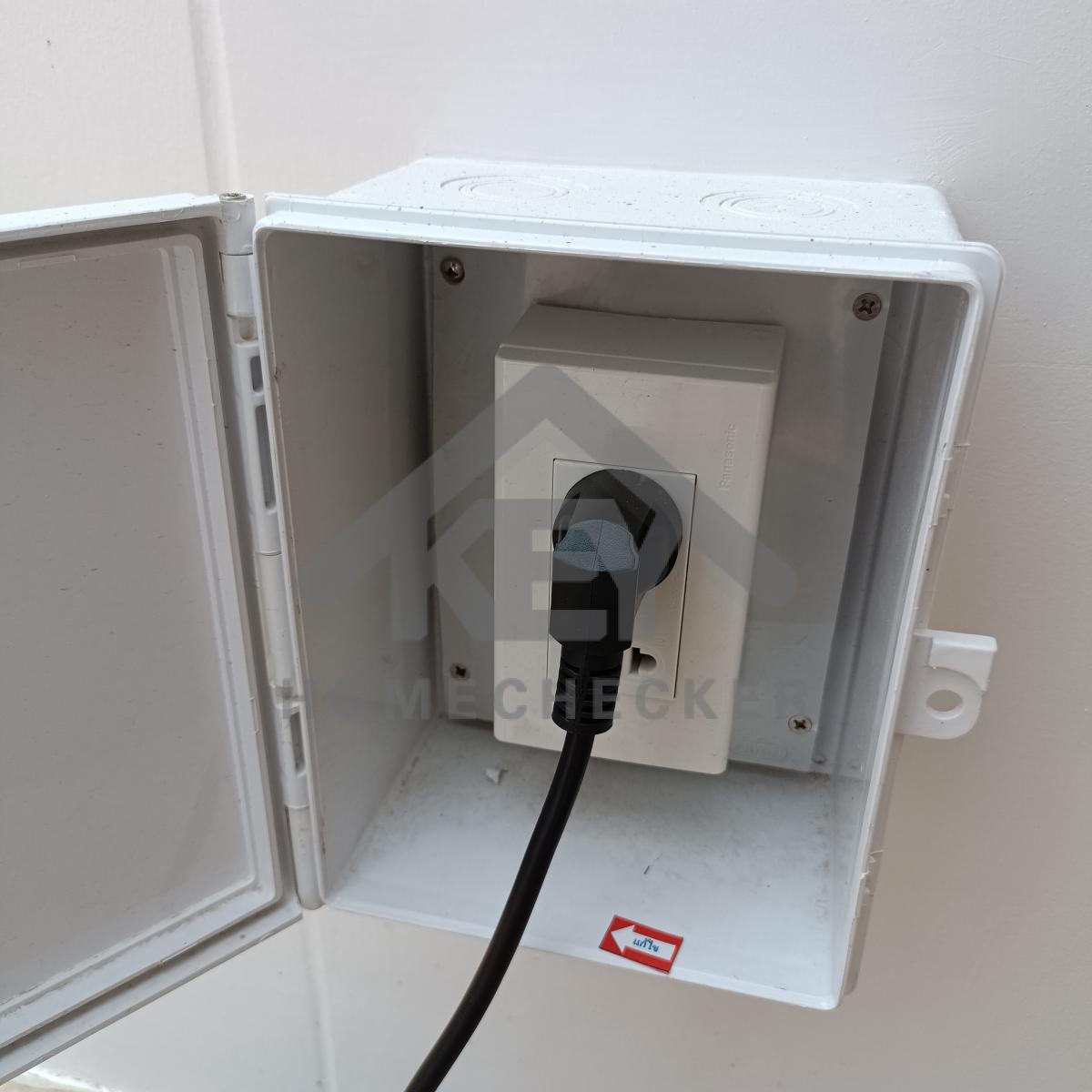

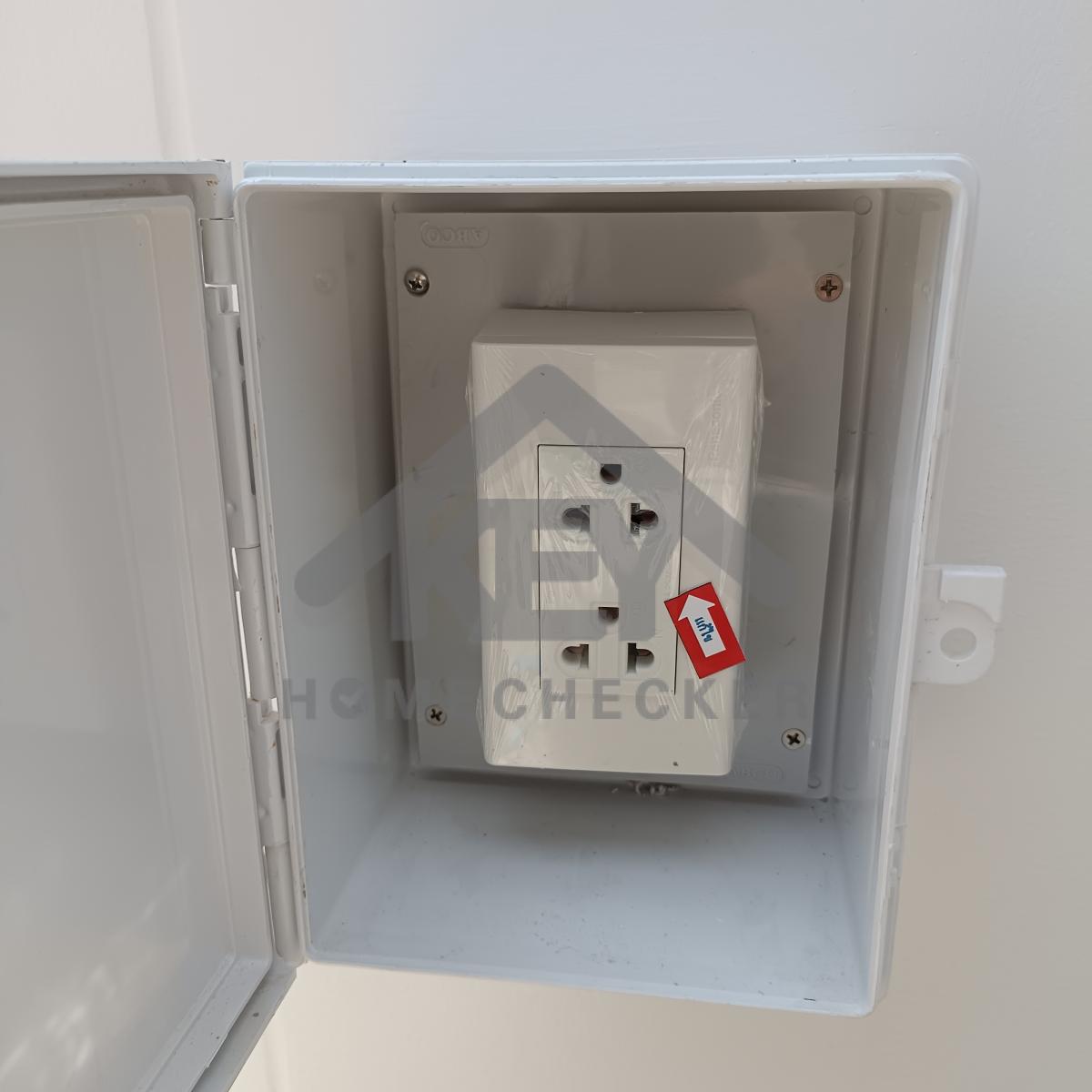

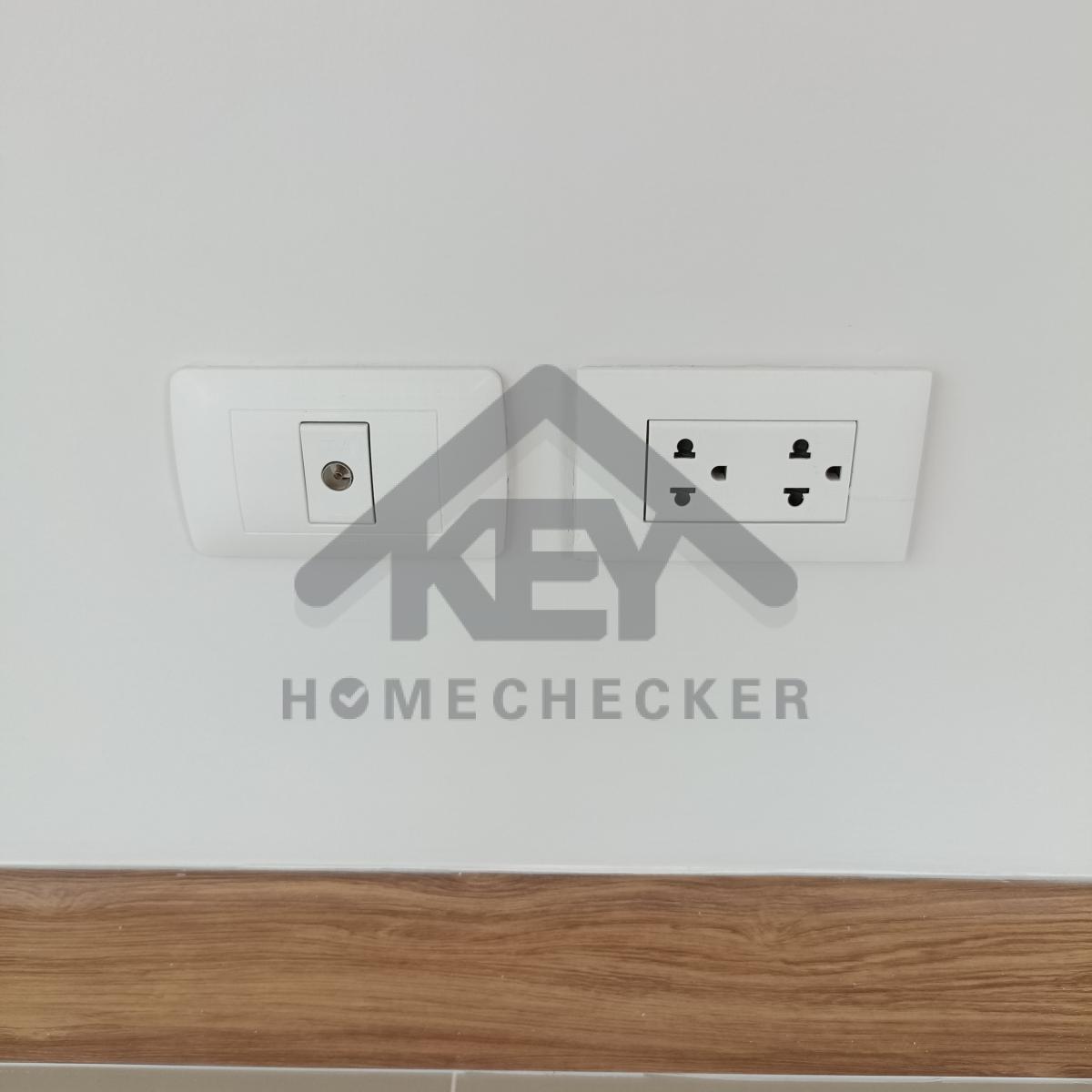

แก้ไข ติดตั้งปลั๊กไฟให้แน่นหนา

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

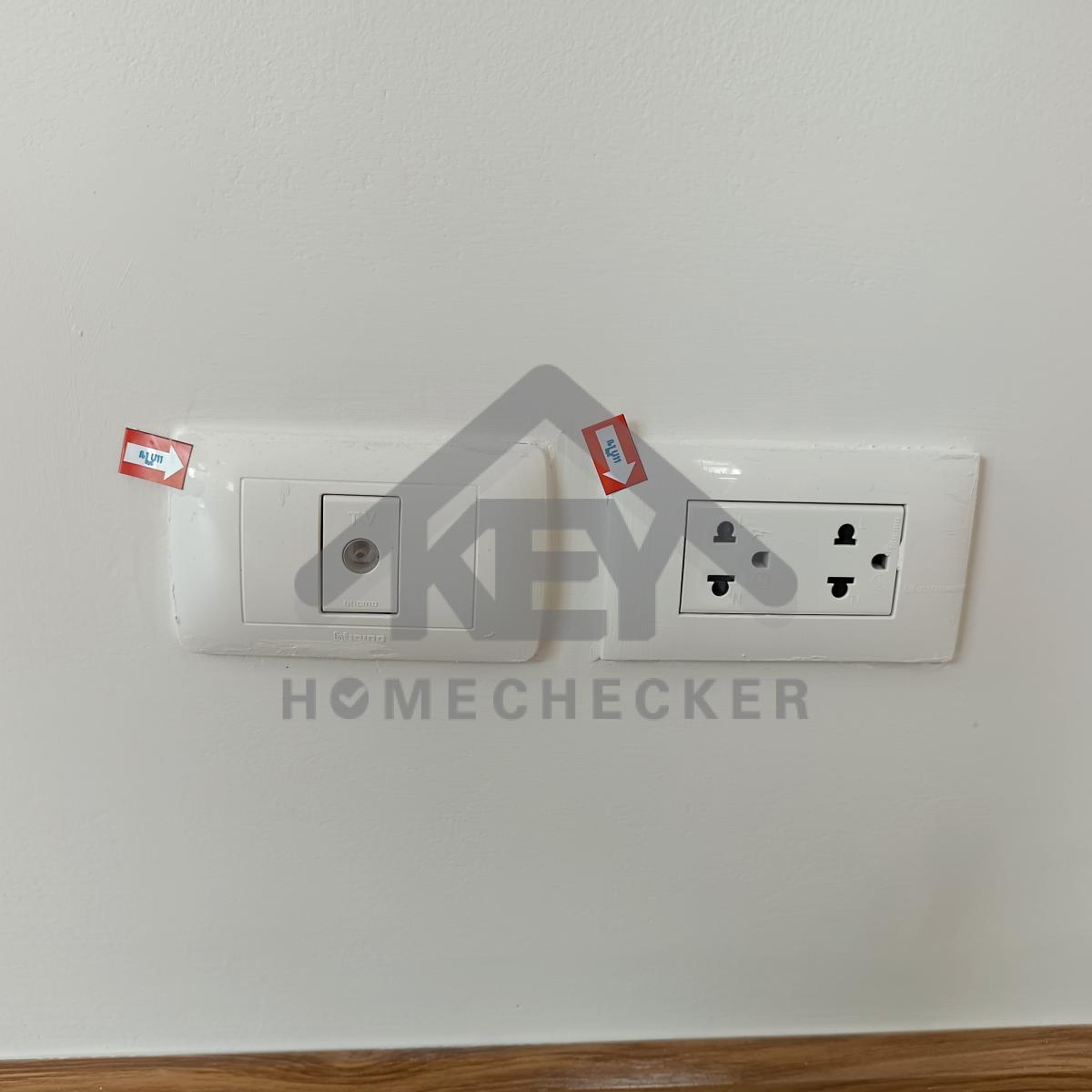

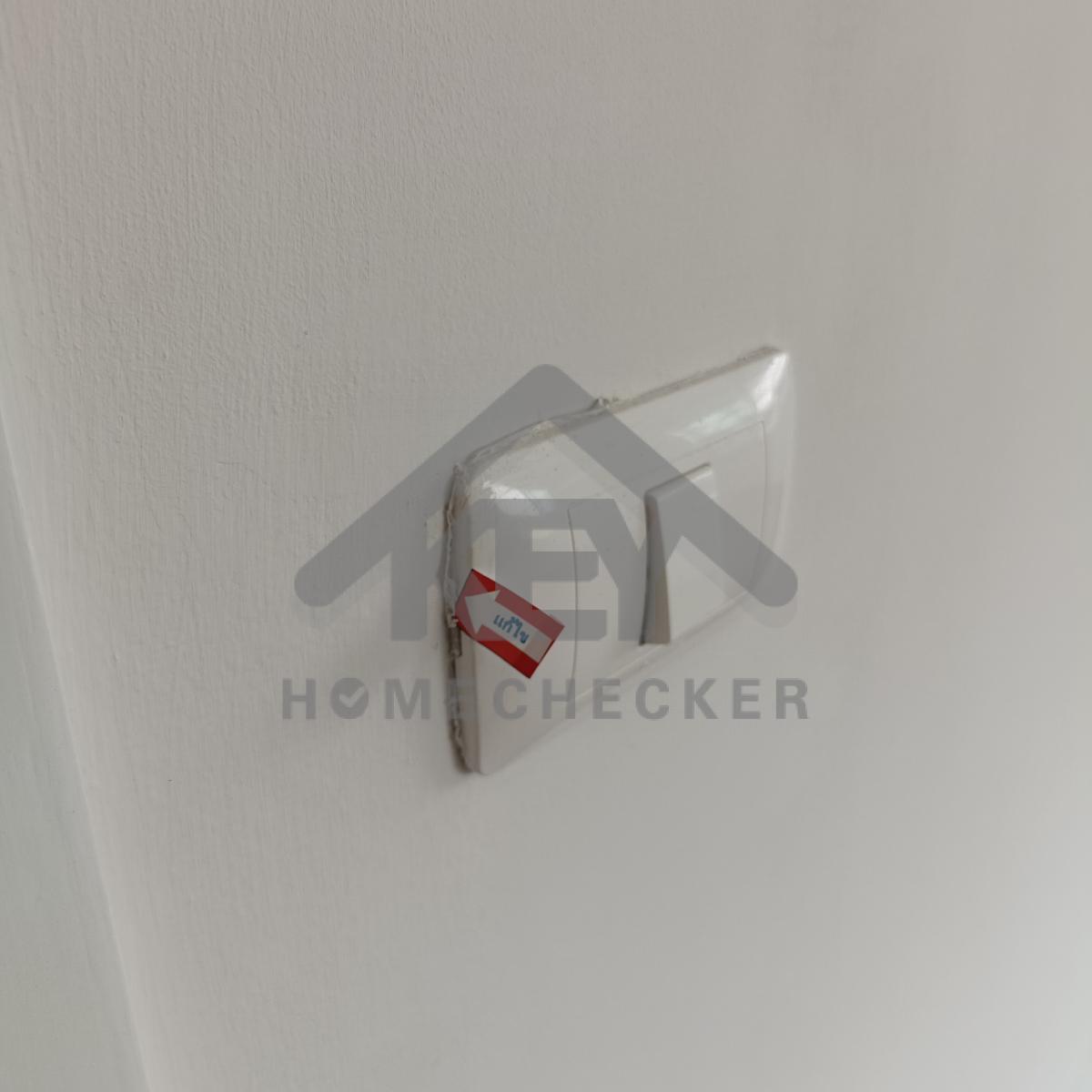

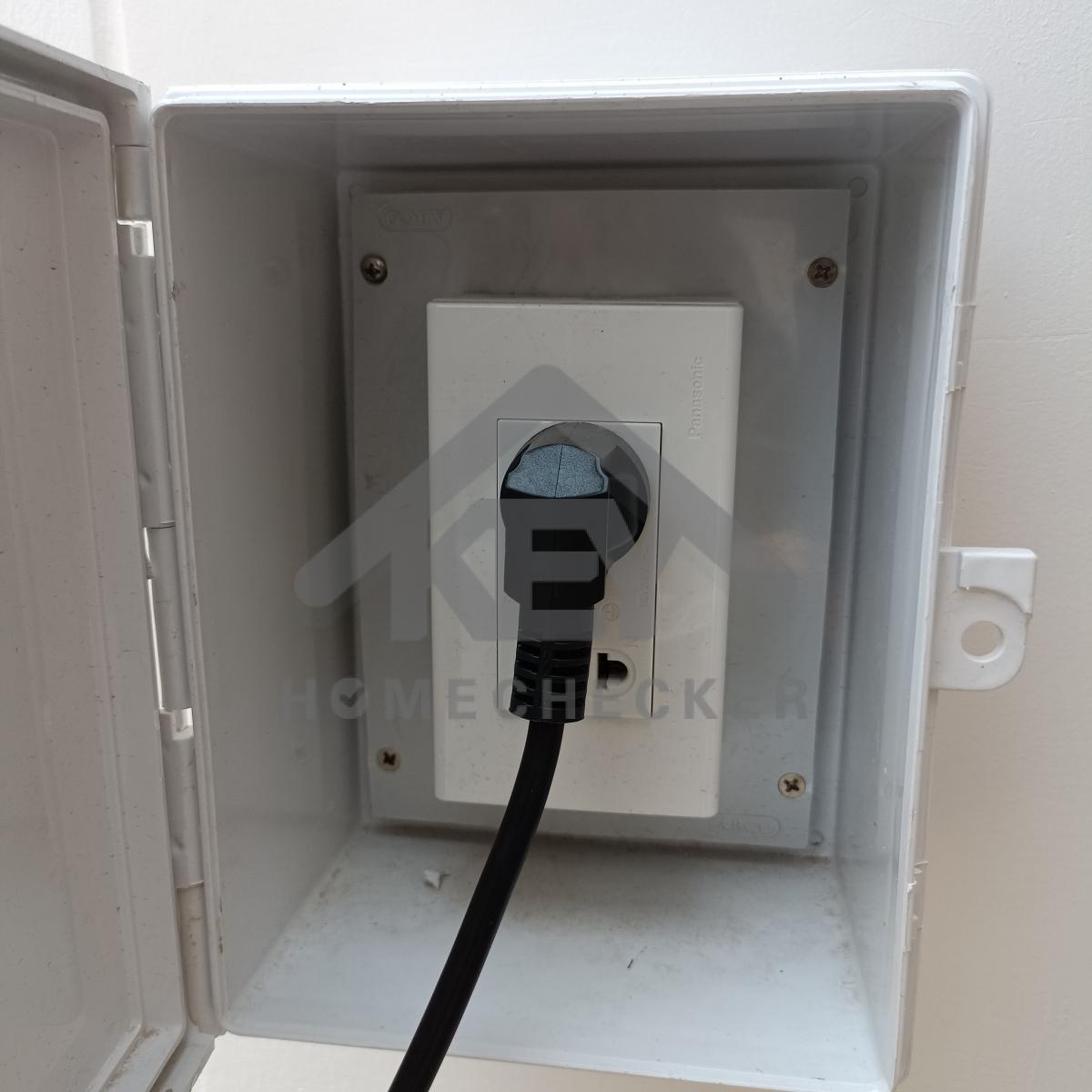

แก้ไข ติดตั้งกล่องปลั๊กไฟให้แน่นหนา

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เจาะช่องเพื่อเก็บสายไฟ และให้บล็อกไฟปิดฝาได้

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ทำความสะอาดเก็บสีหน้ากากปลั๊กไฟทั้งหมด

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ทำความสะอาดเก็บงานเก็บสีหน้ากากบล็อกไฟทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ปิดฝาบล๊อกไฟชั้นล่างให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ปิดฝาบล็อกไฟชั้นล่างให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เดินท่อร้อยสายไฟเก็บสายไฟชั้นล่างทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

เก็บขยะทำความสะอาดเพิ่มเติม

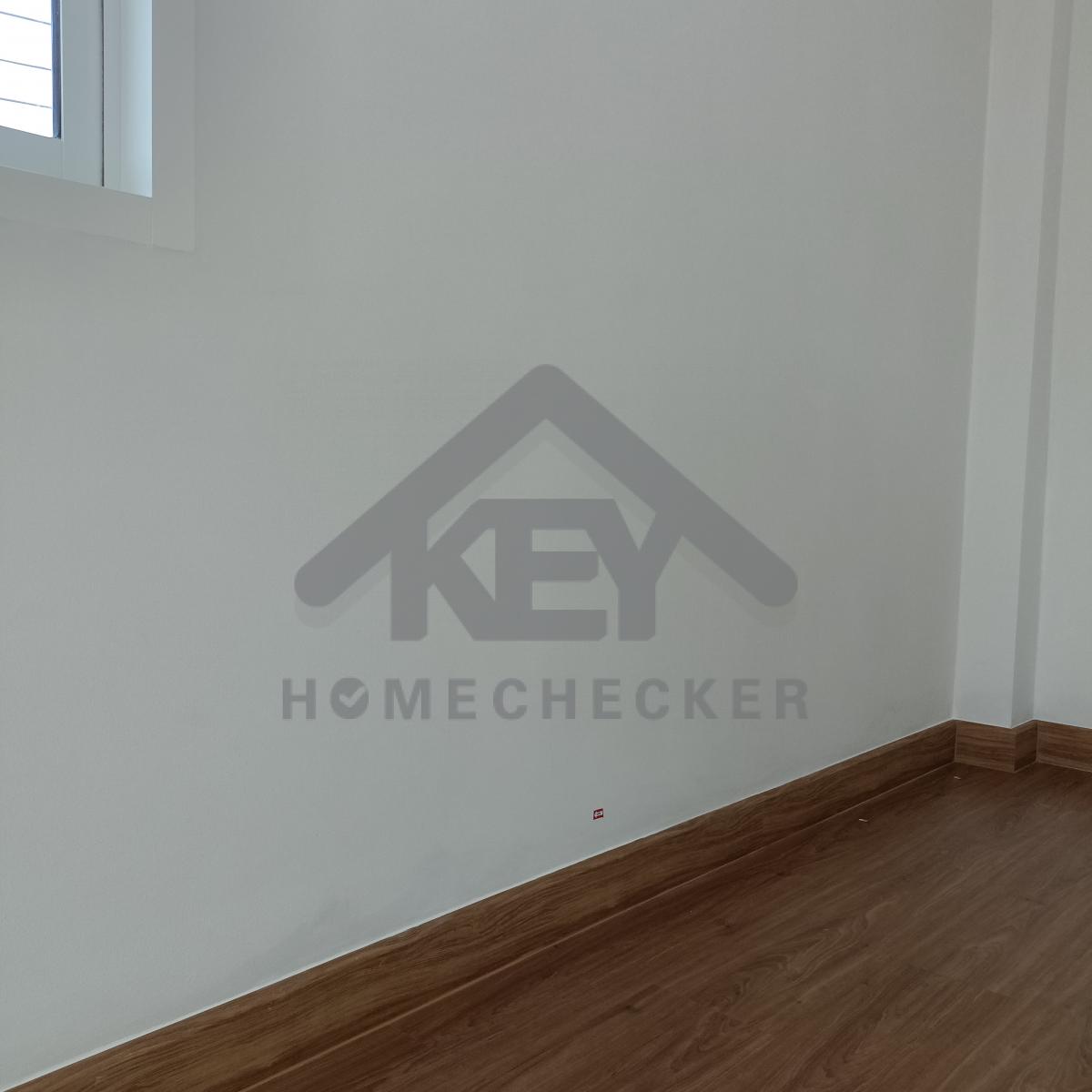

7. งานห้องโถง ห้องนั่งเล่น

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

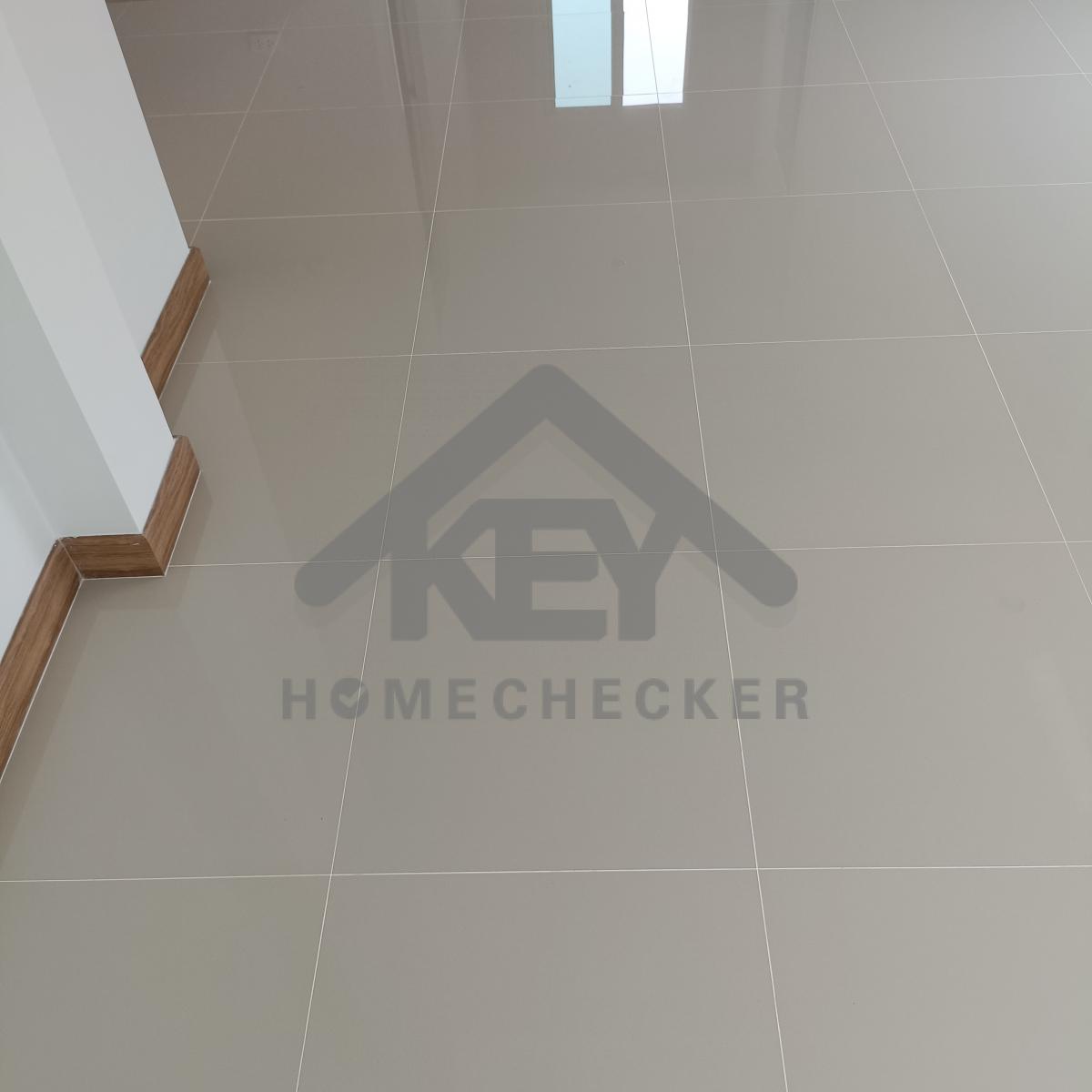

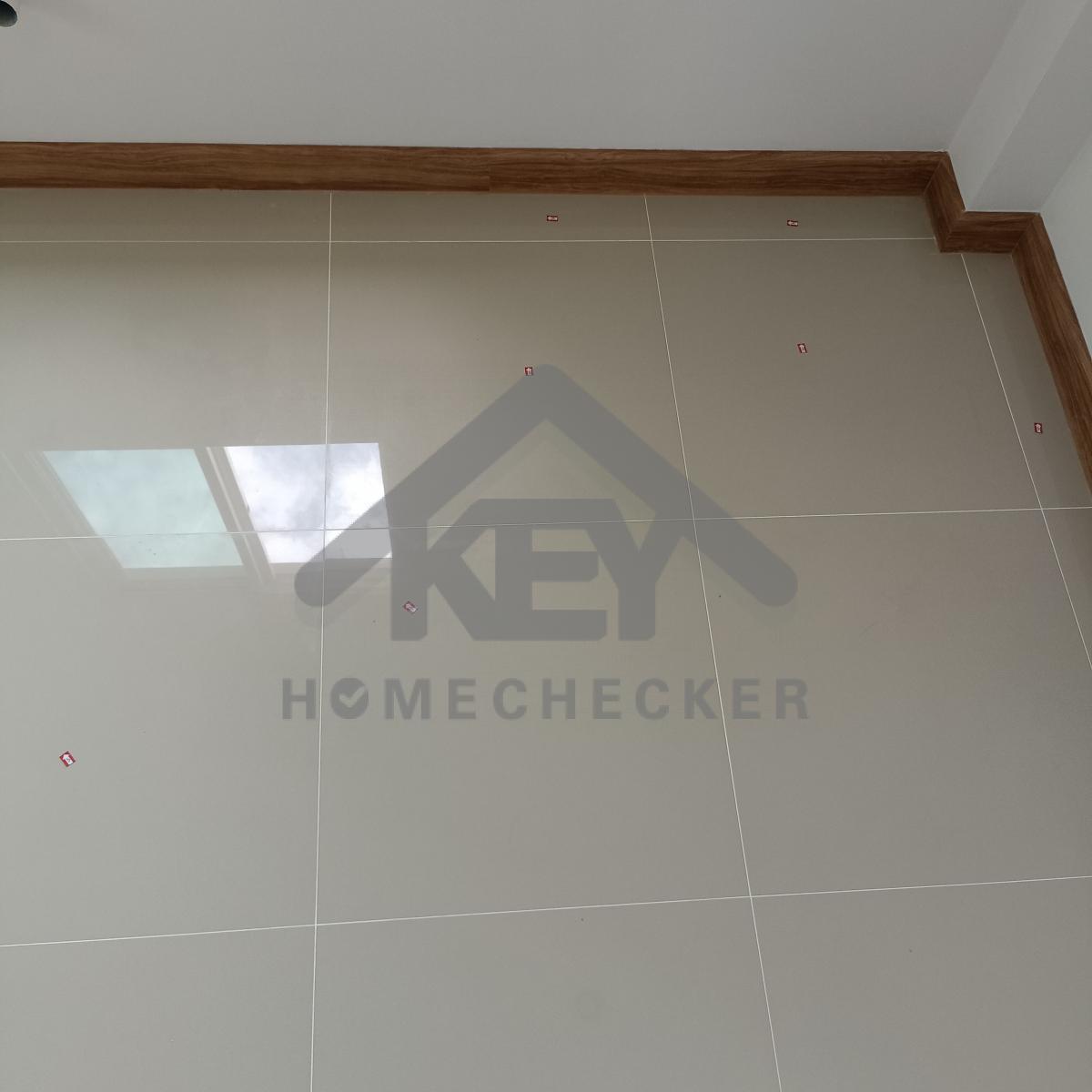

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

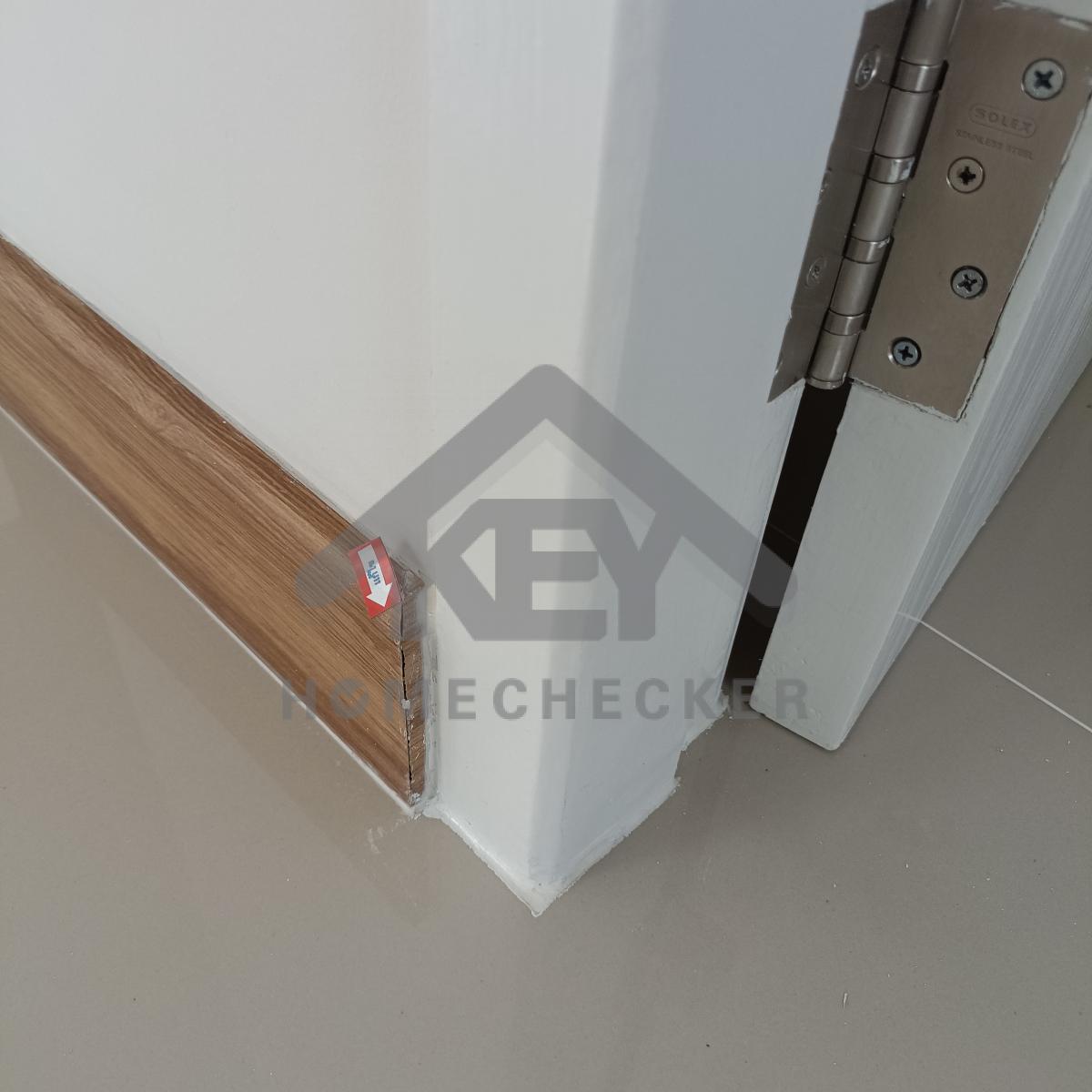

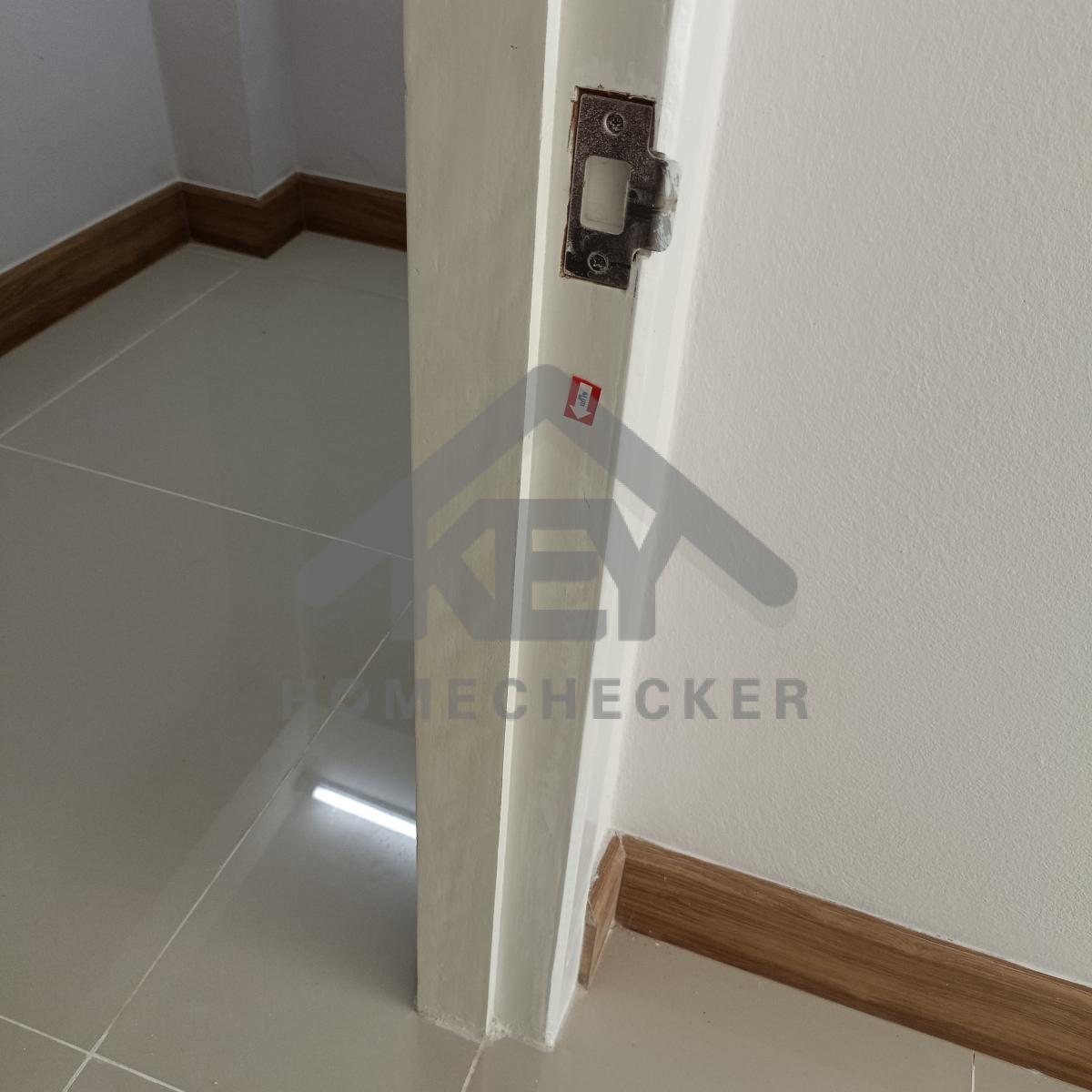

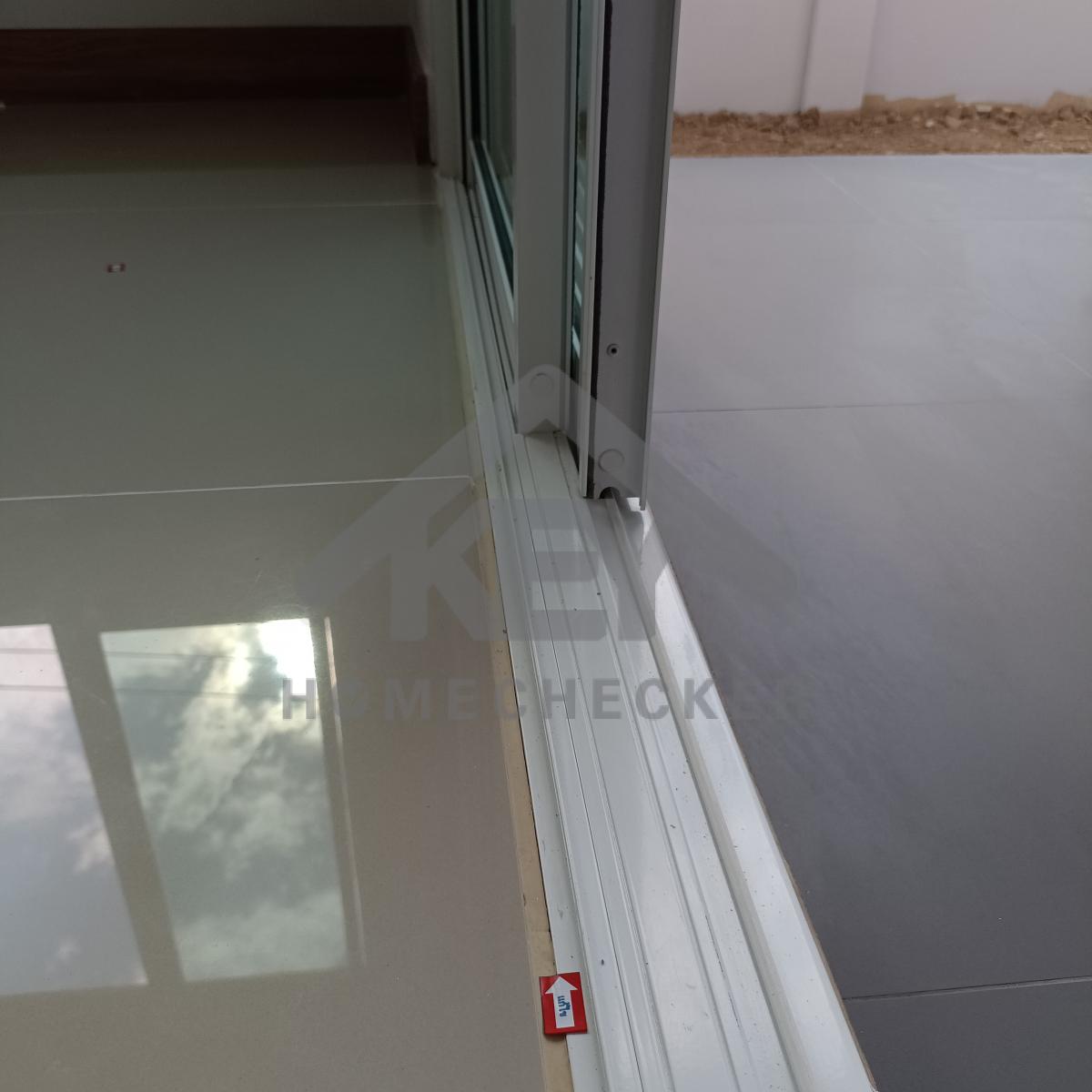

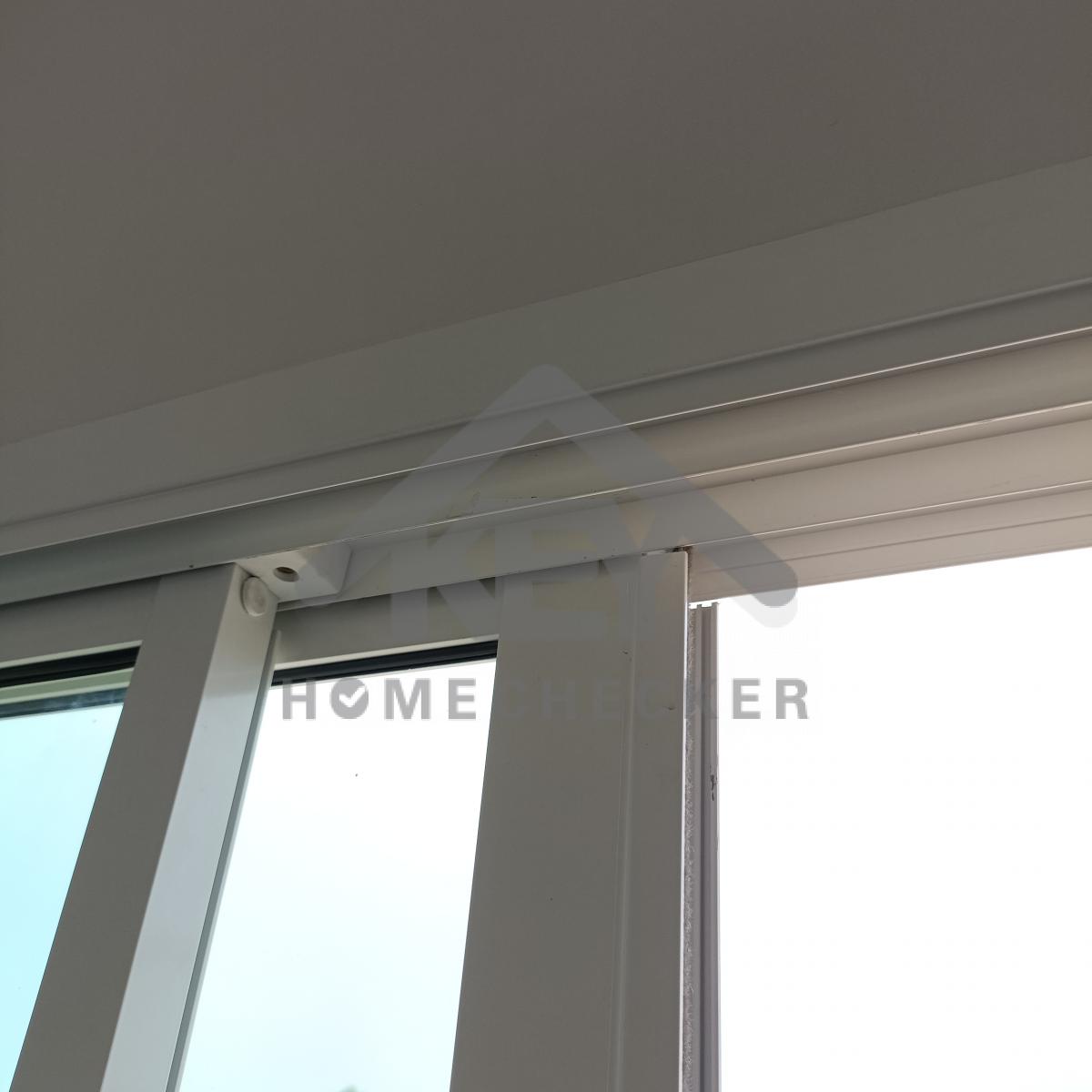

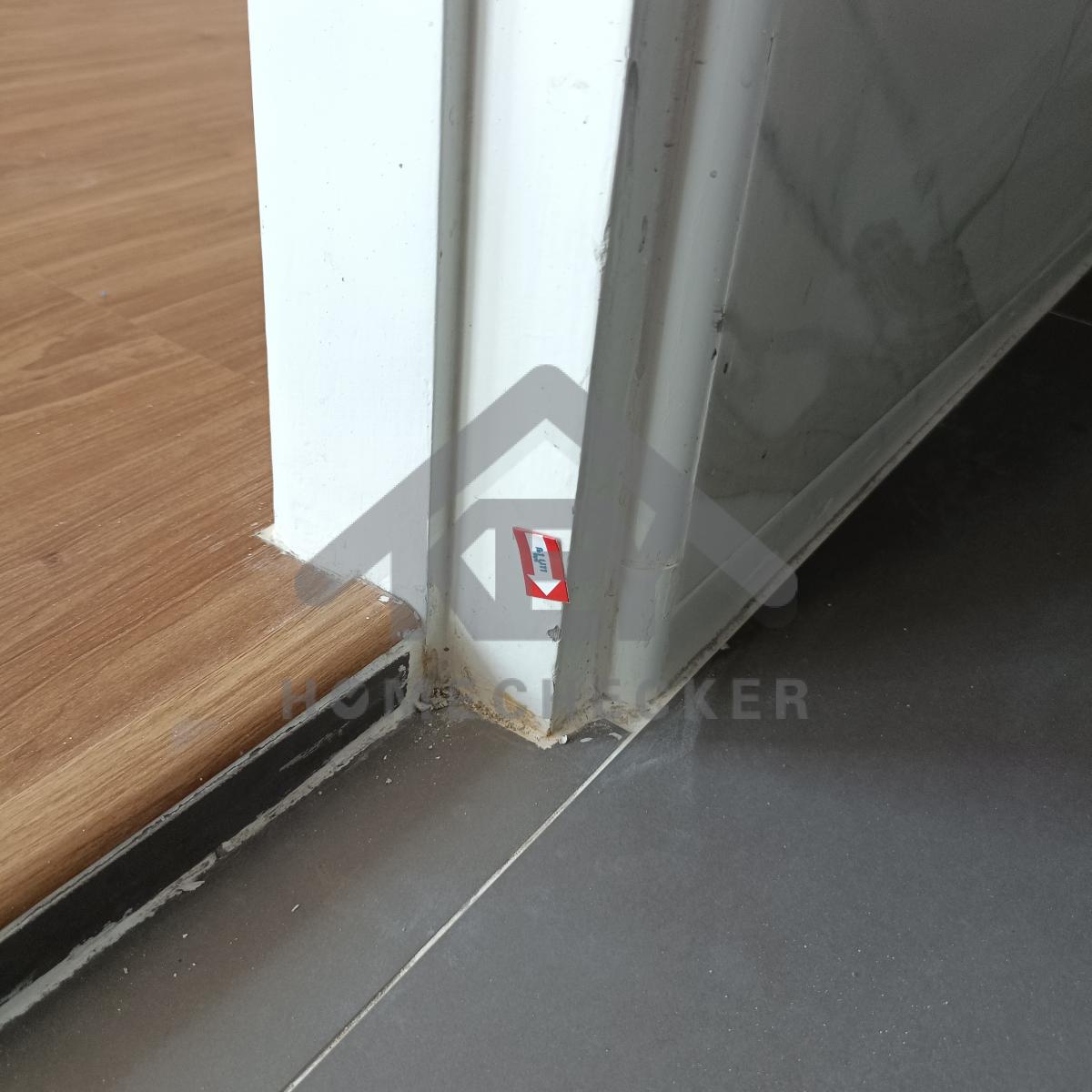

แก้ไข ติดตั้งรางประตูให้แน่นหนาและเก็บงานซิลิโคนขอบประตูให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานซิลิโคนขอบประตูให้เรียบร้อย

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

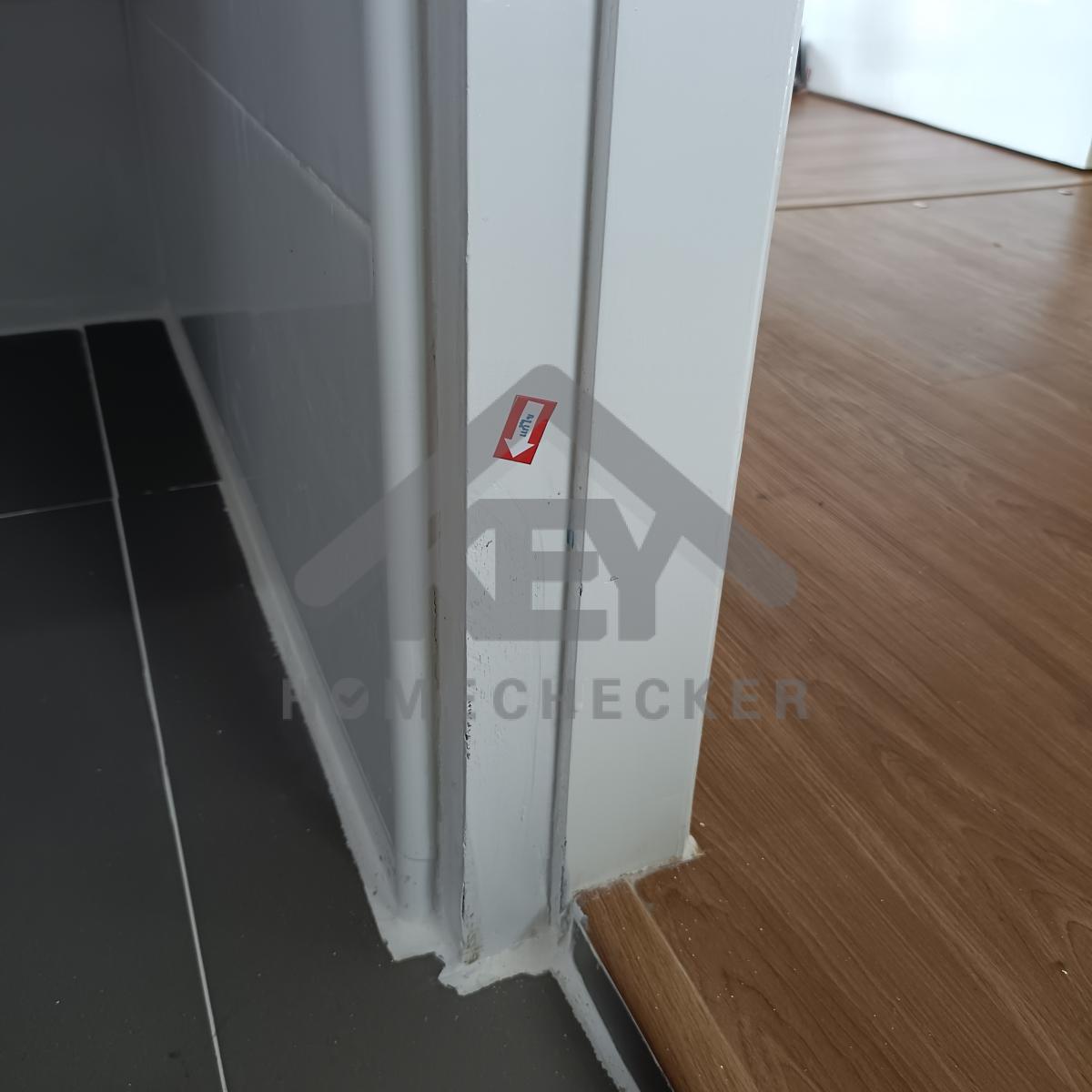

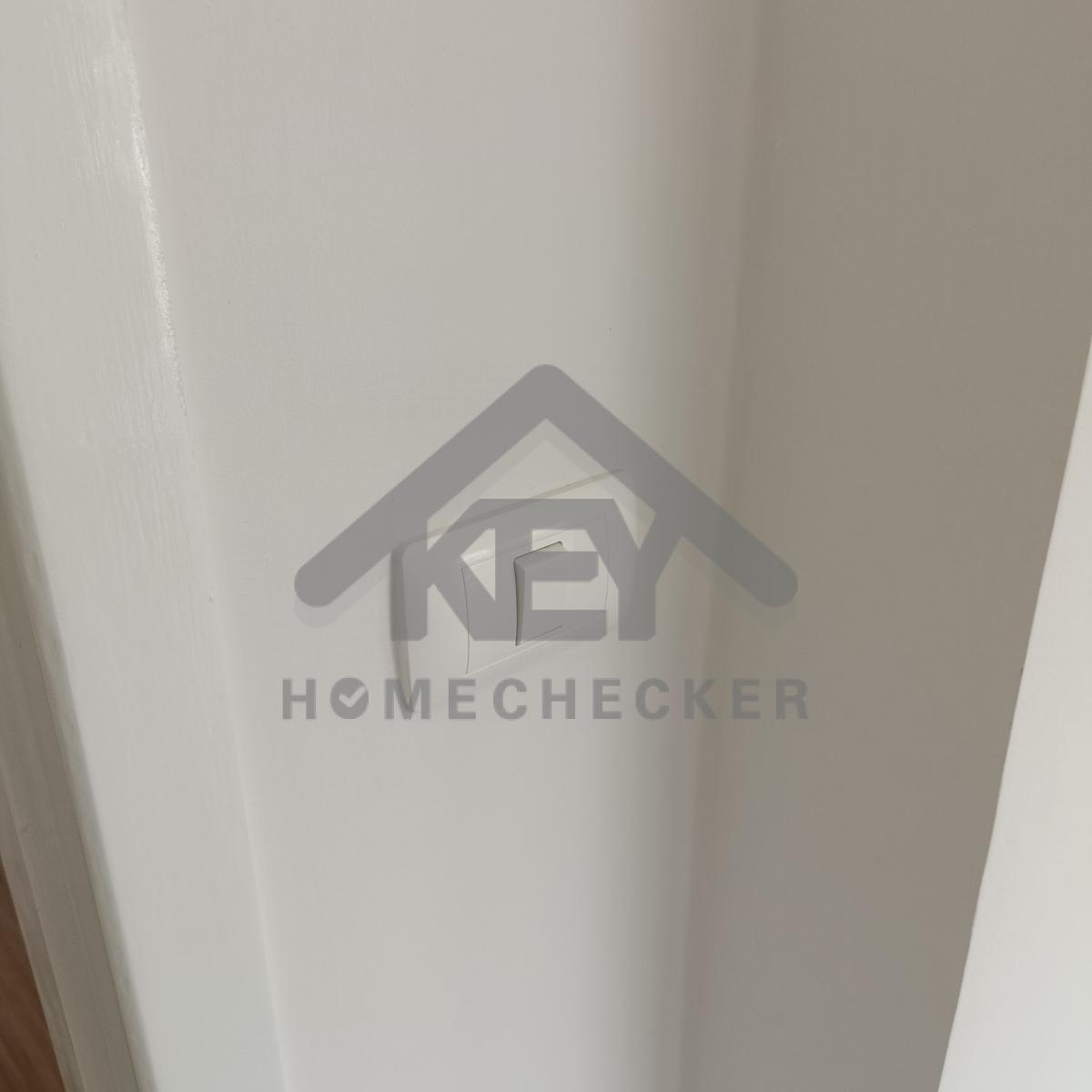

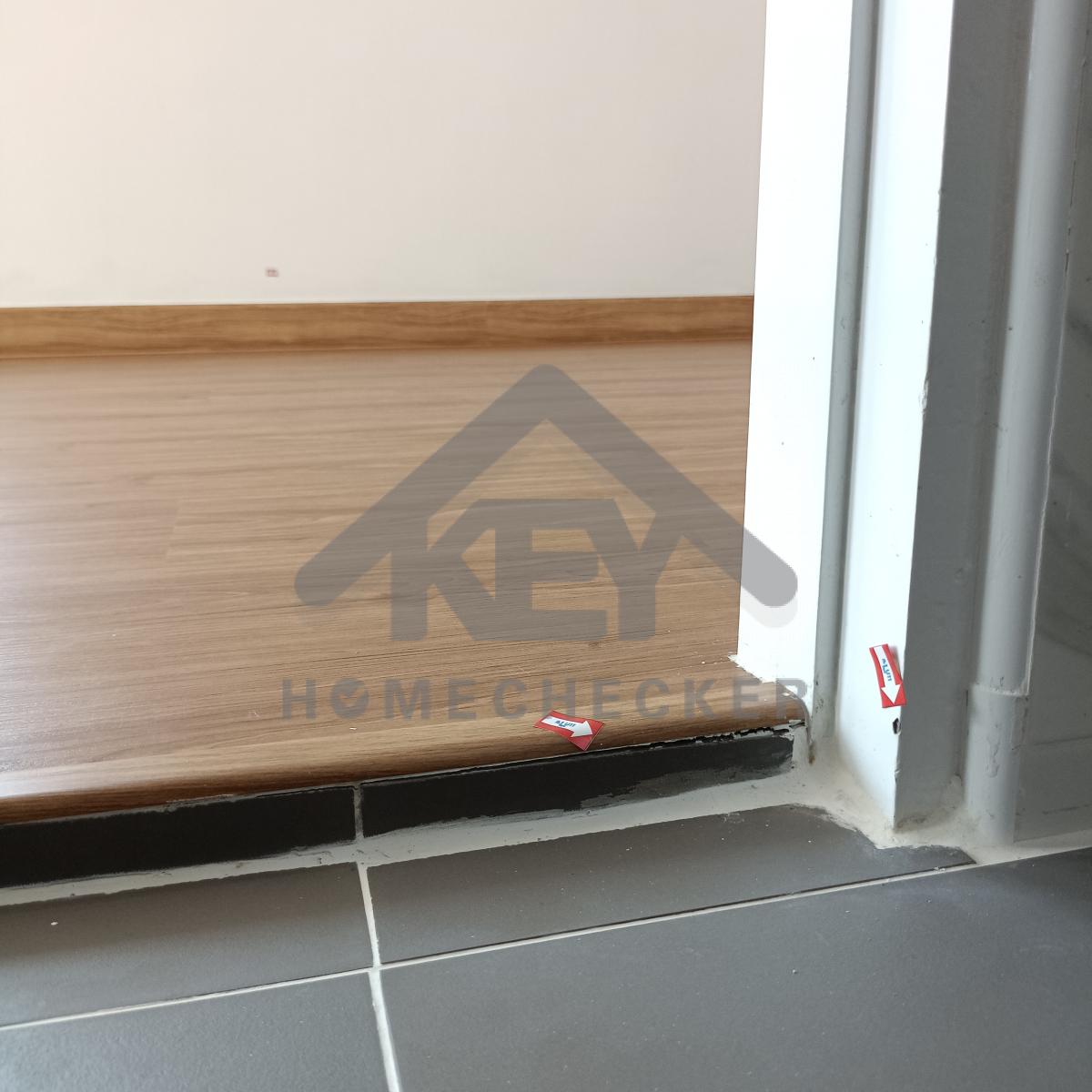

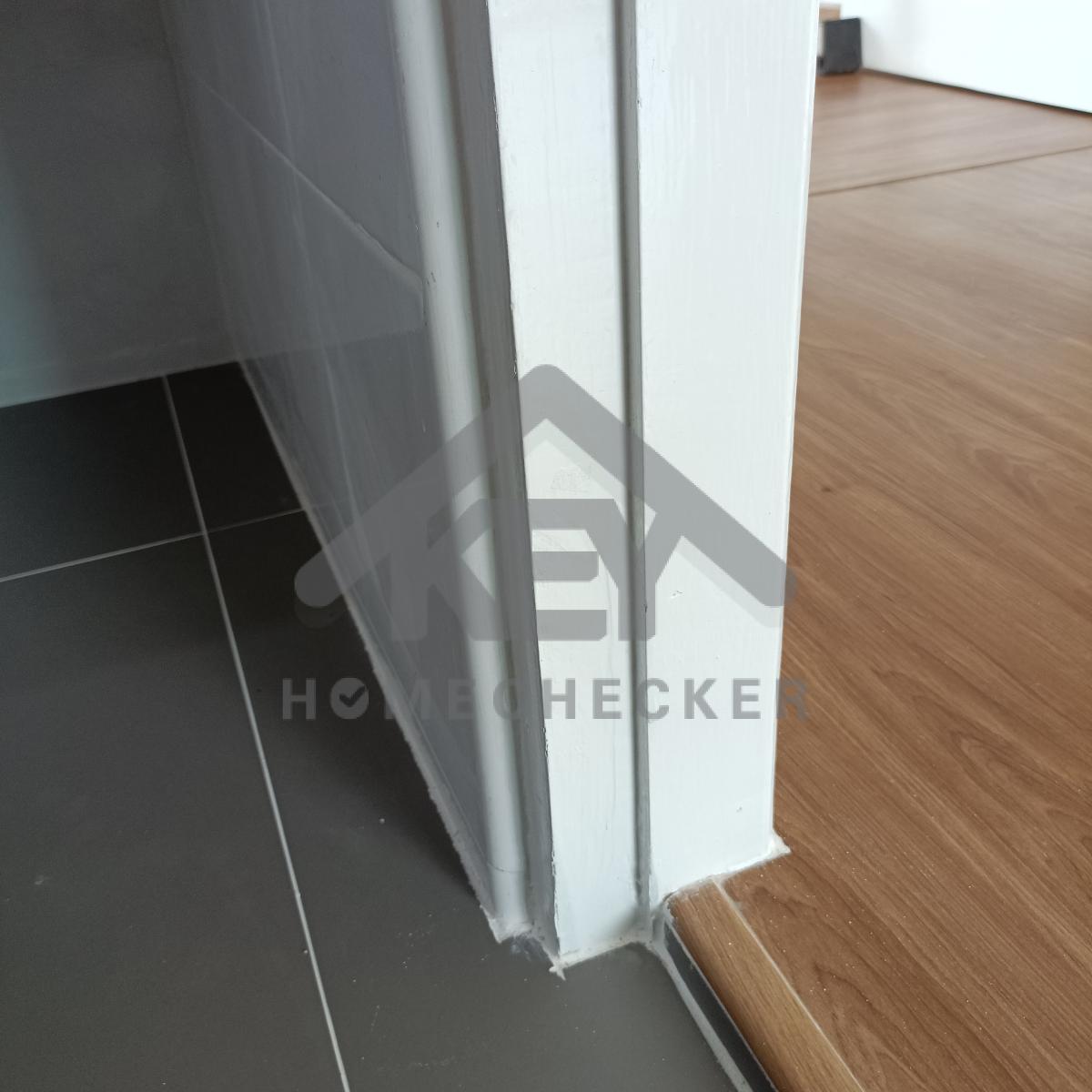

แก้ไข ปิดรูเก็บงานให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

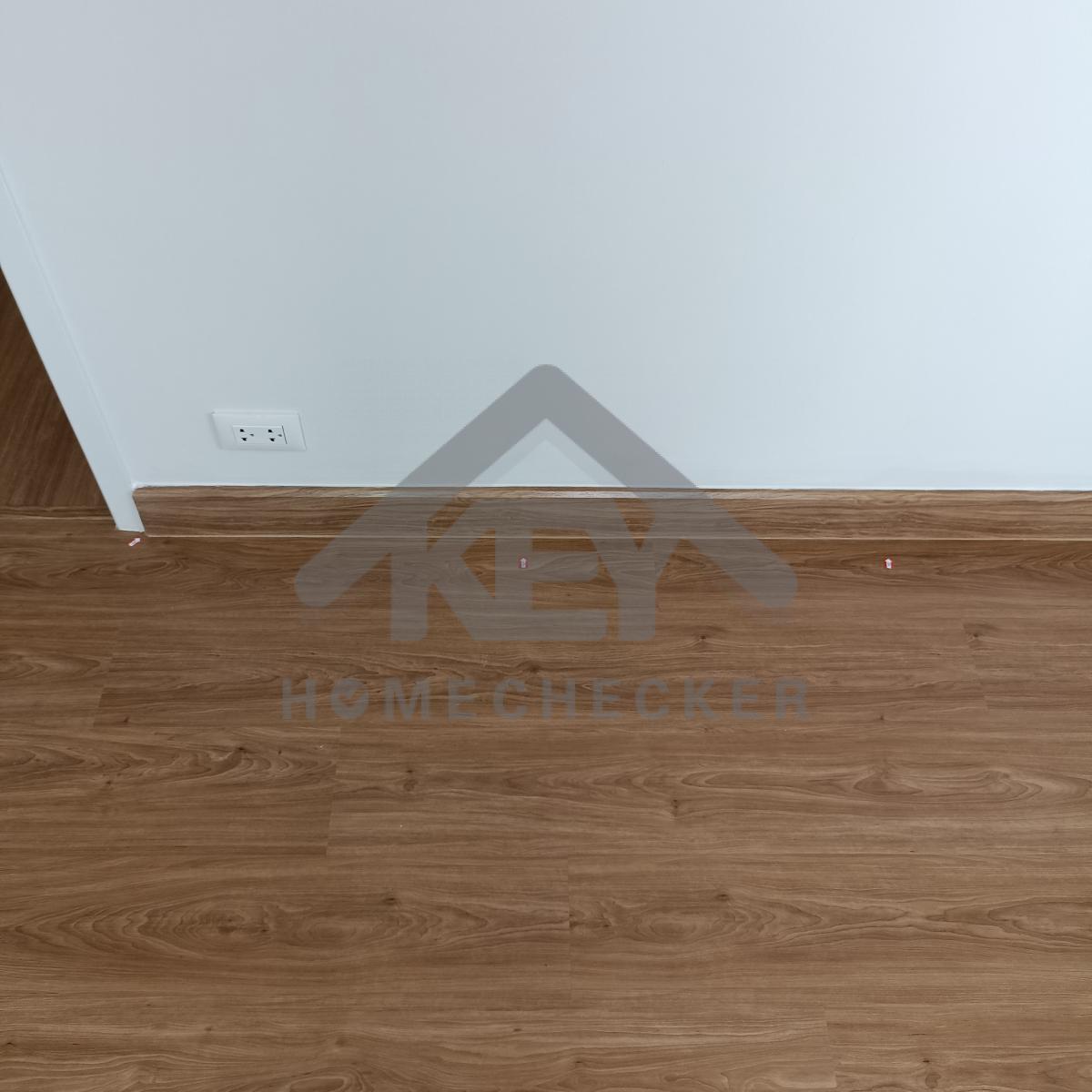

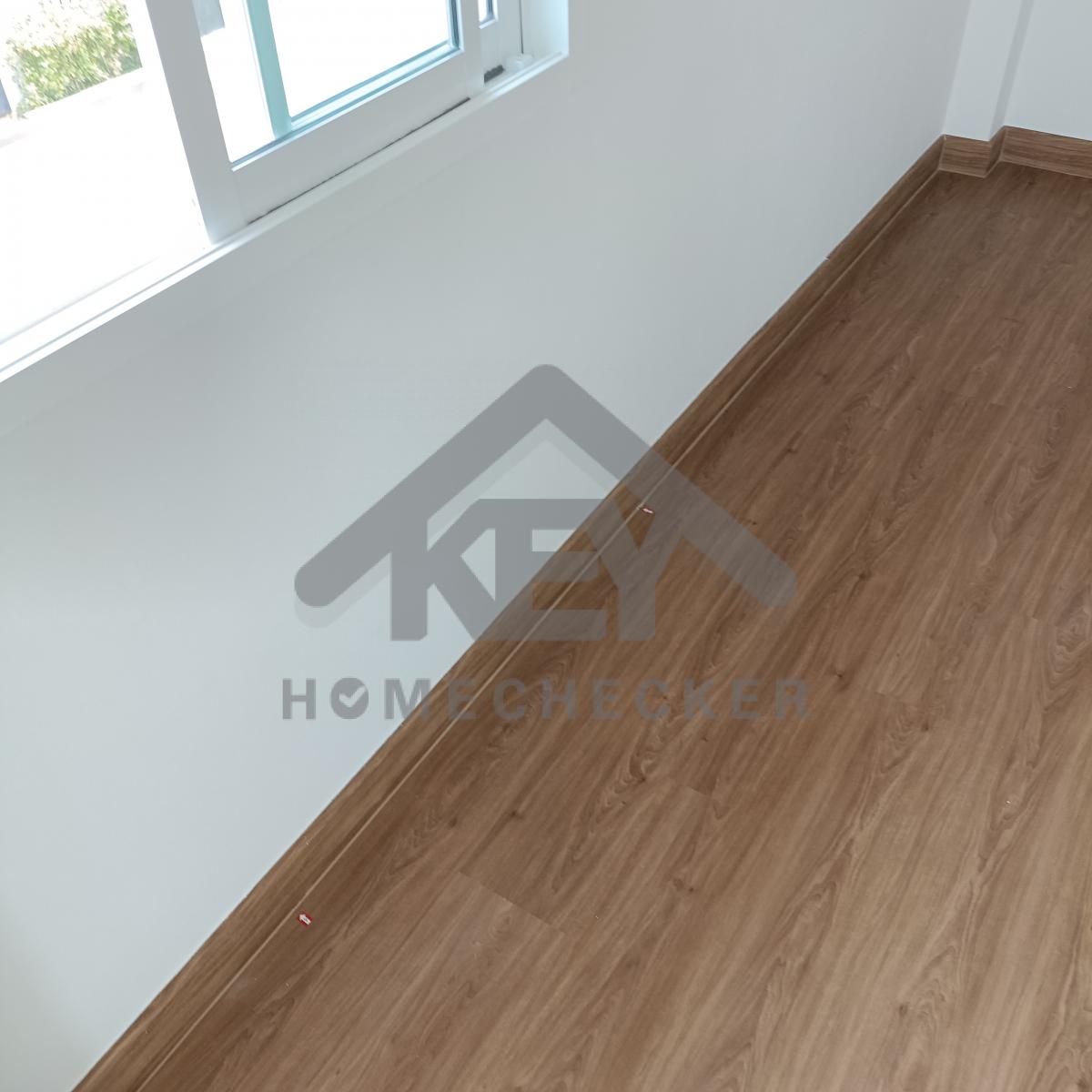

แก้ไข เก็บงานเก็บสีขอบประตูหน้าต่างทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีขอบประตูหน้าต่างทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีขอบประตูหน้าต่างและรอยแตกร้าวให้เรียบร้อย

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีขอบประตูหน้าต่างทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

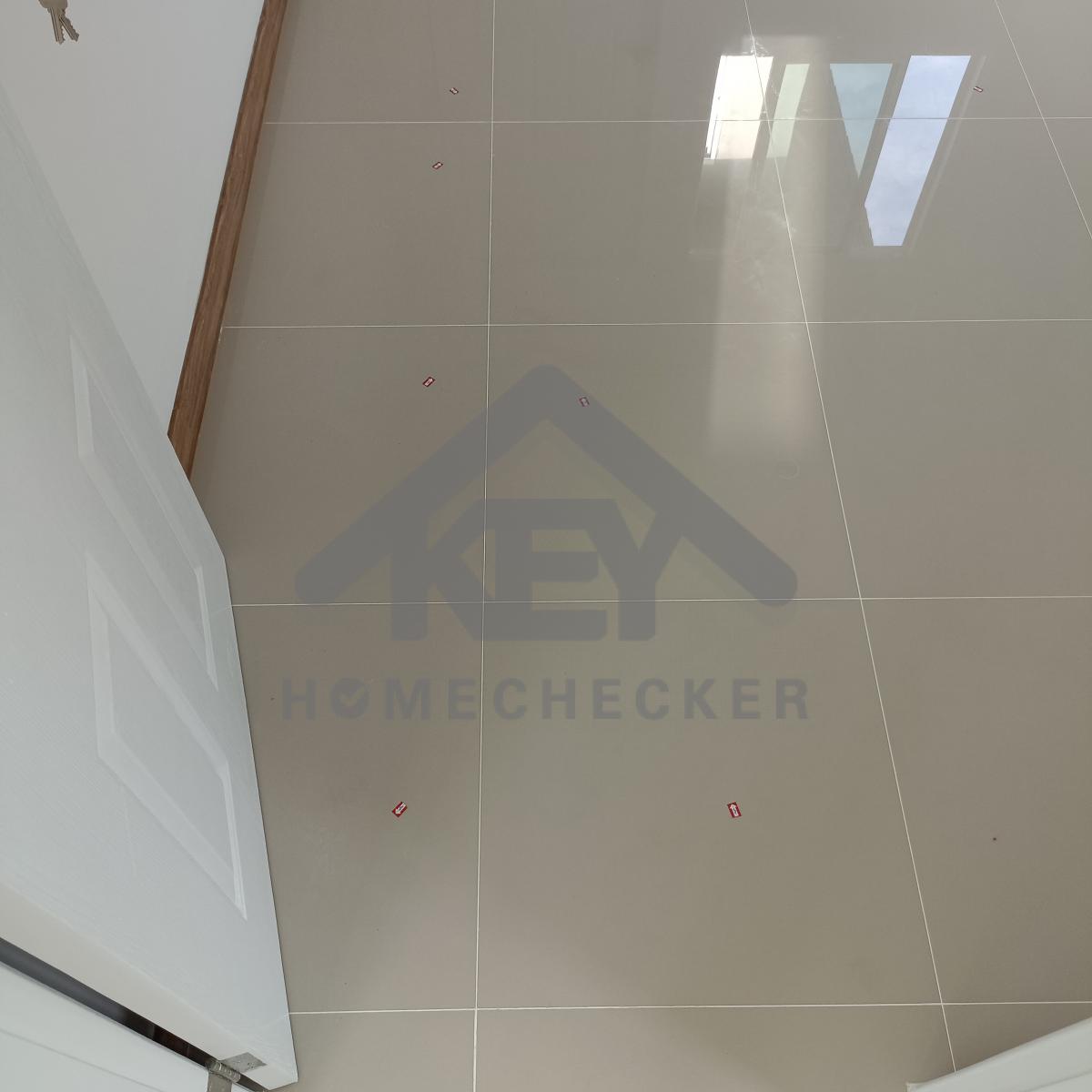

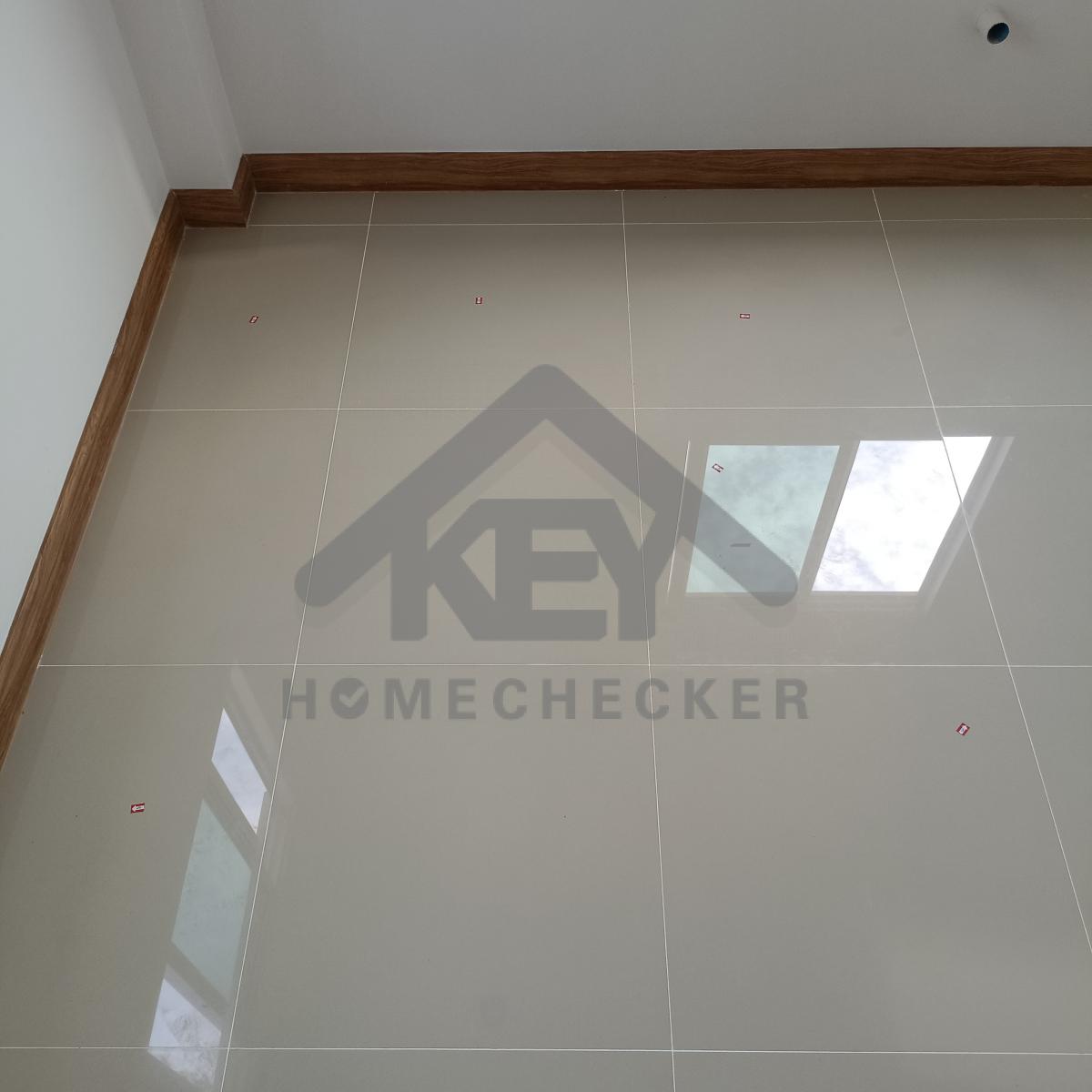

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

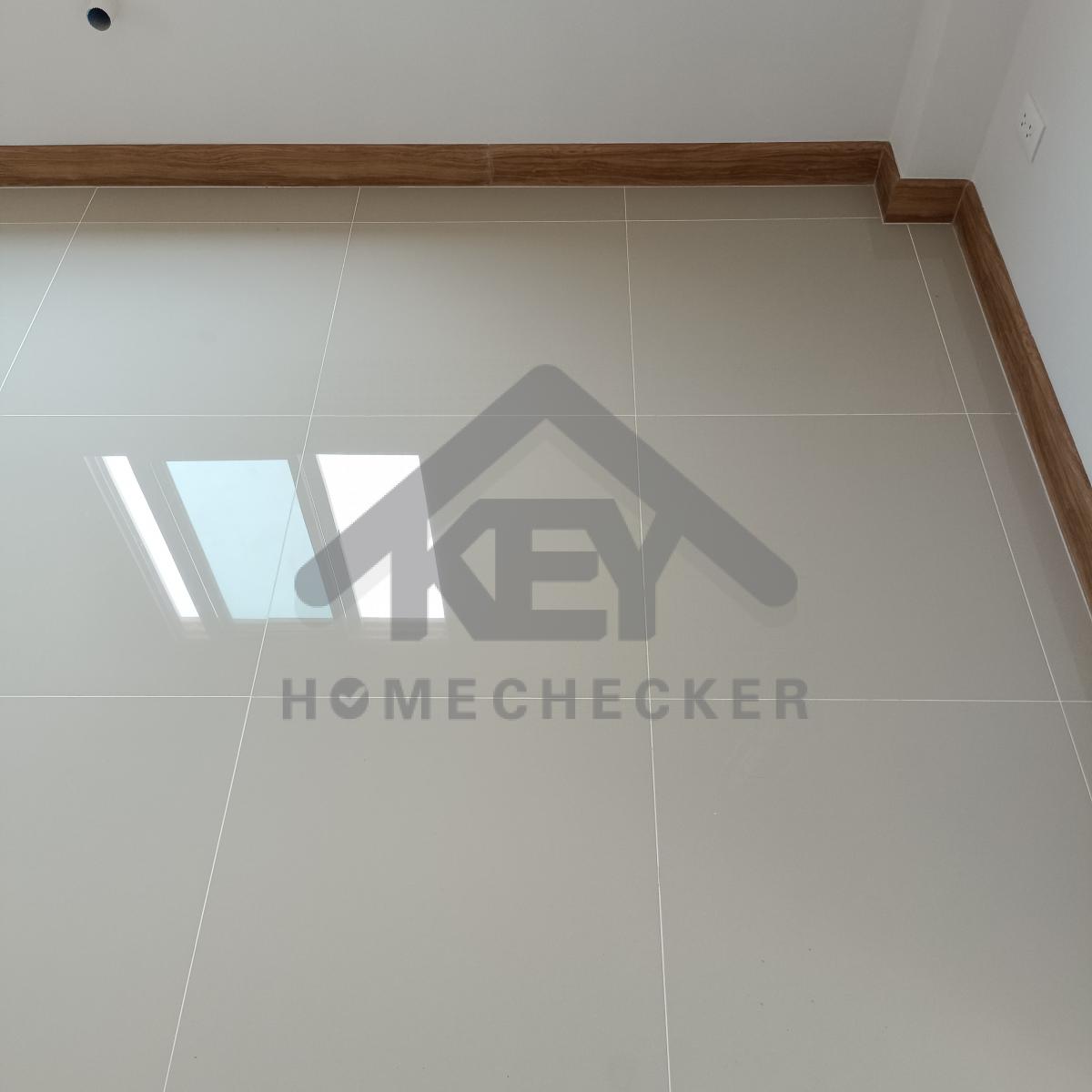

งานห้องโถง ห้องนั่งเล่น

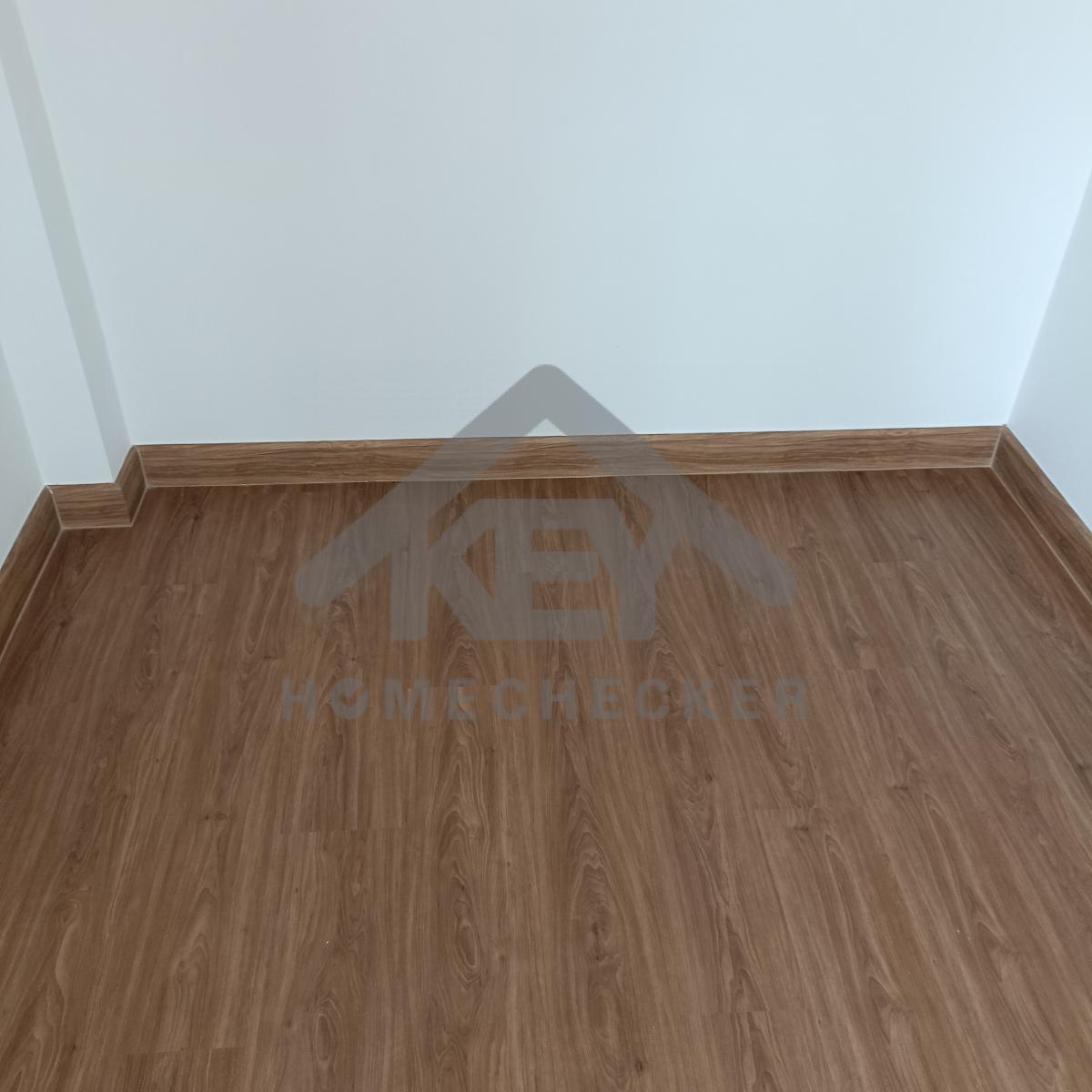

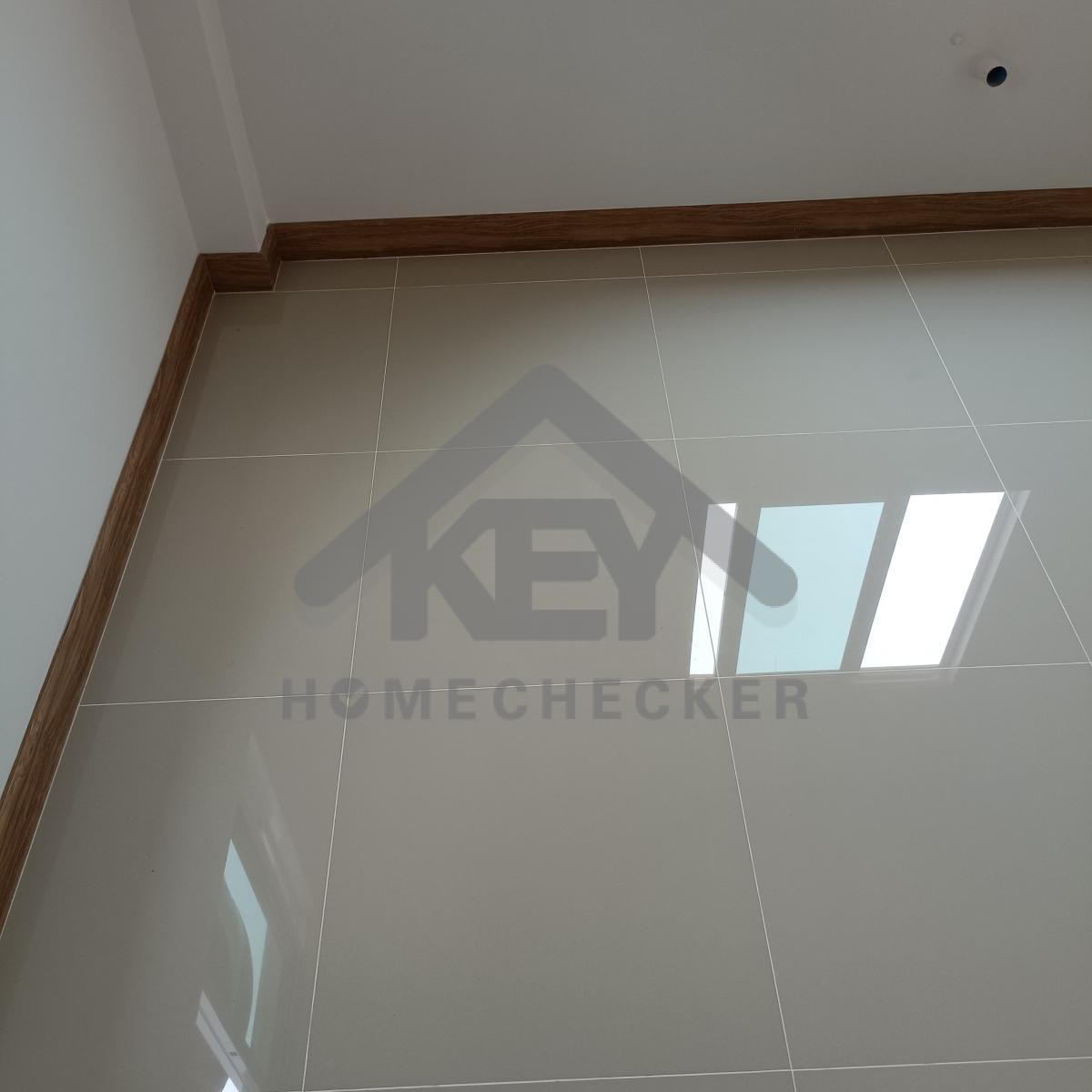

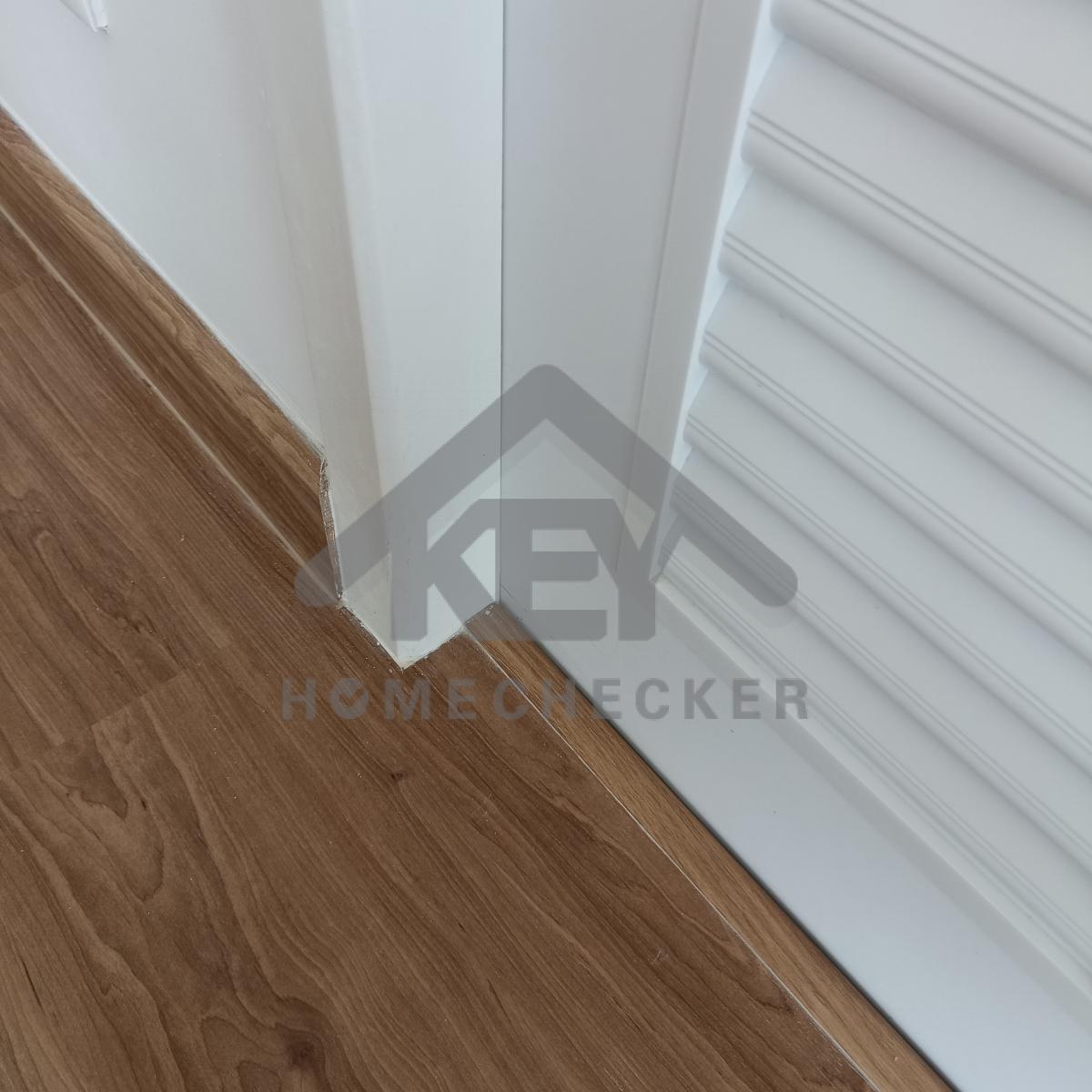

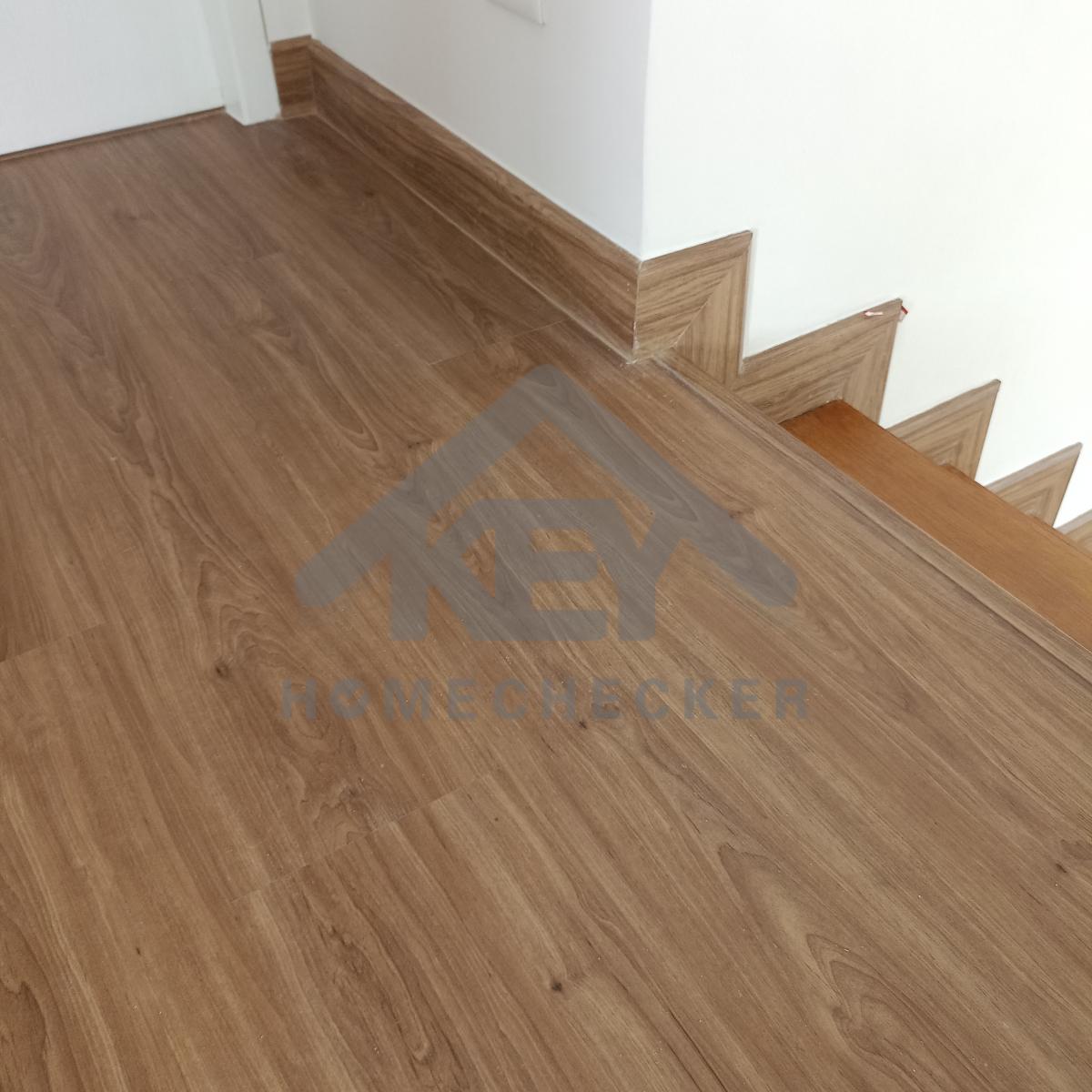

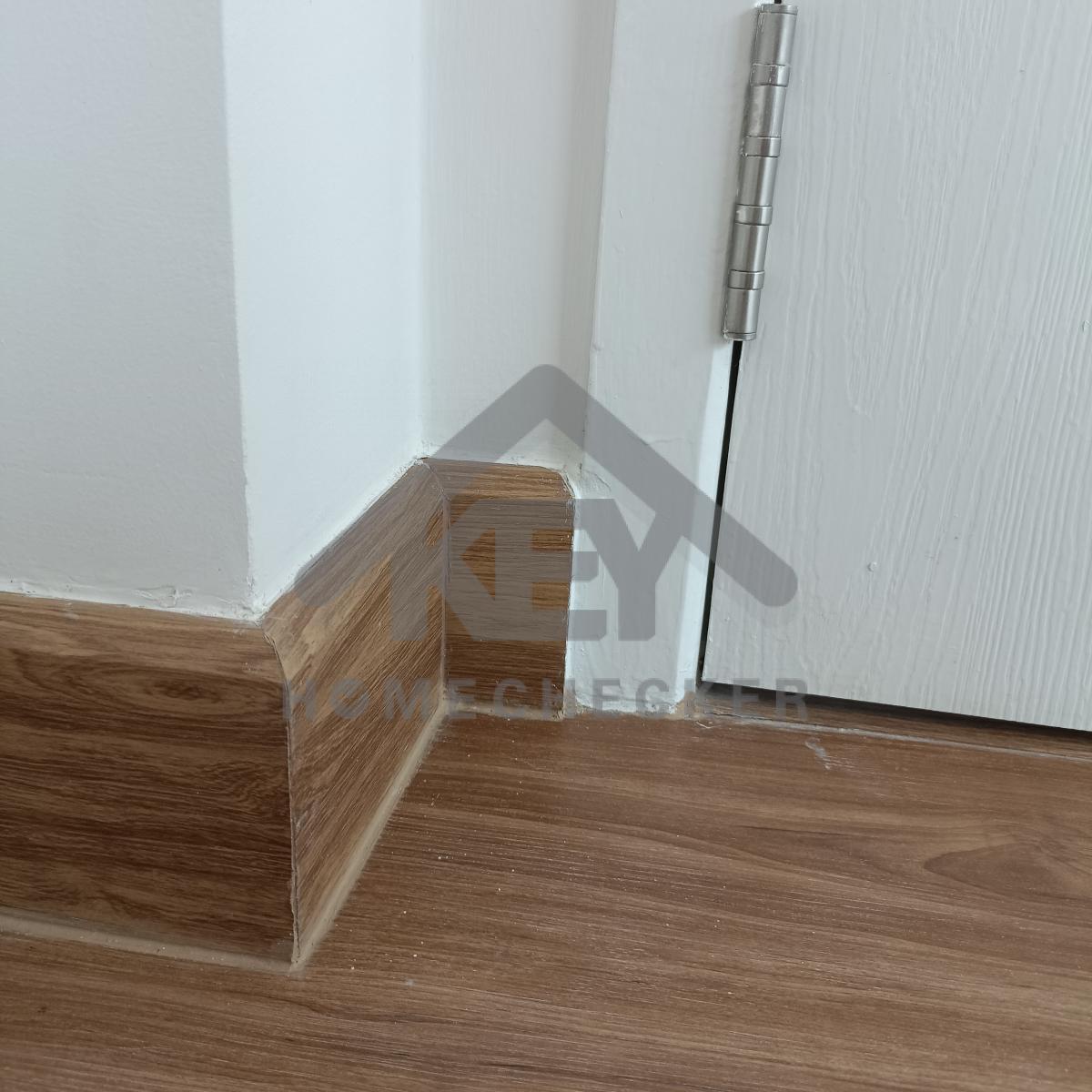

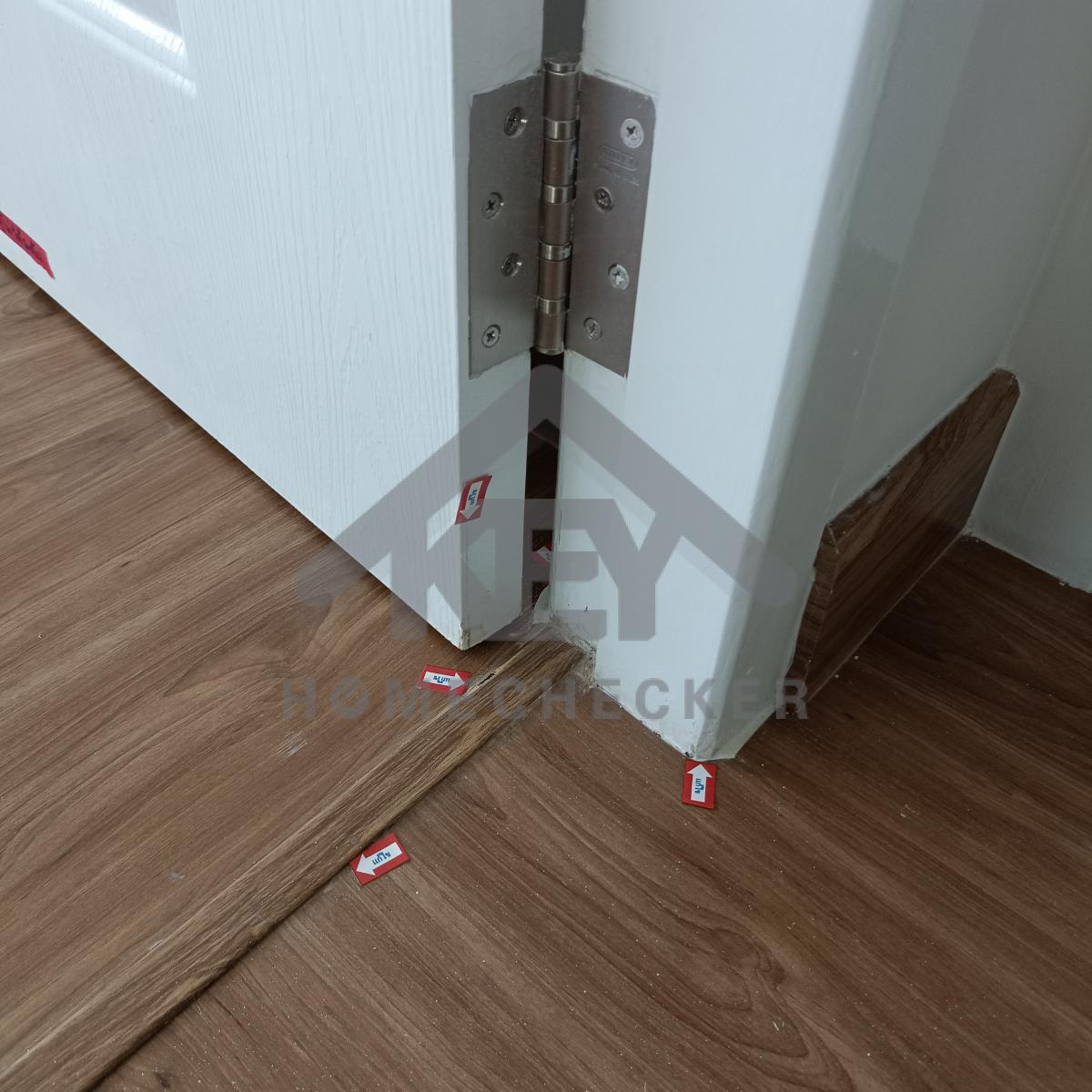

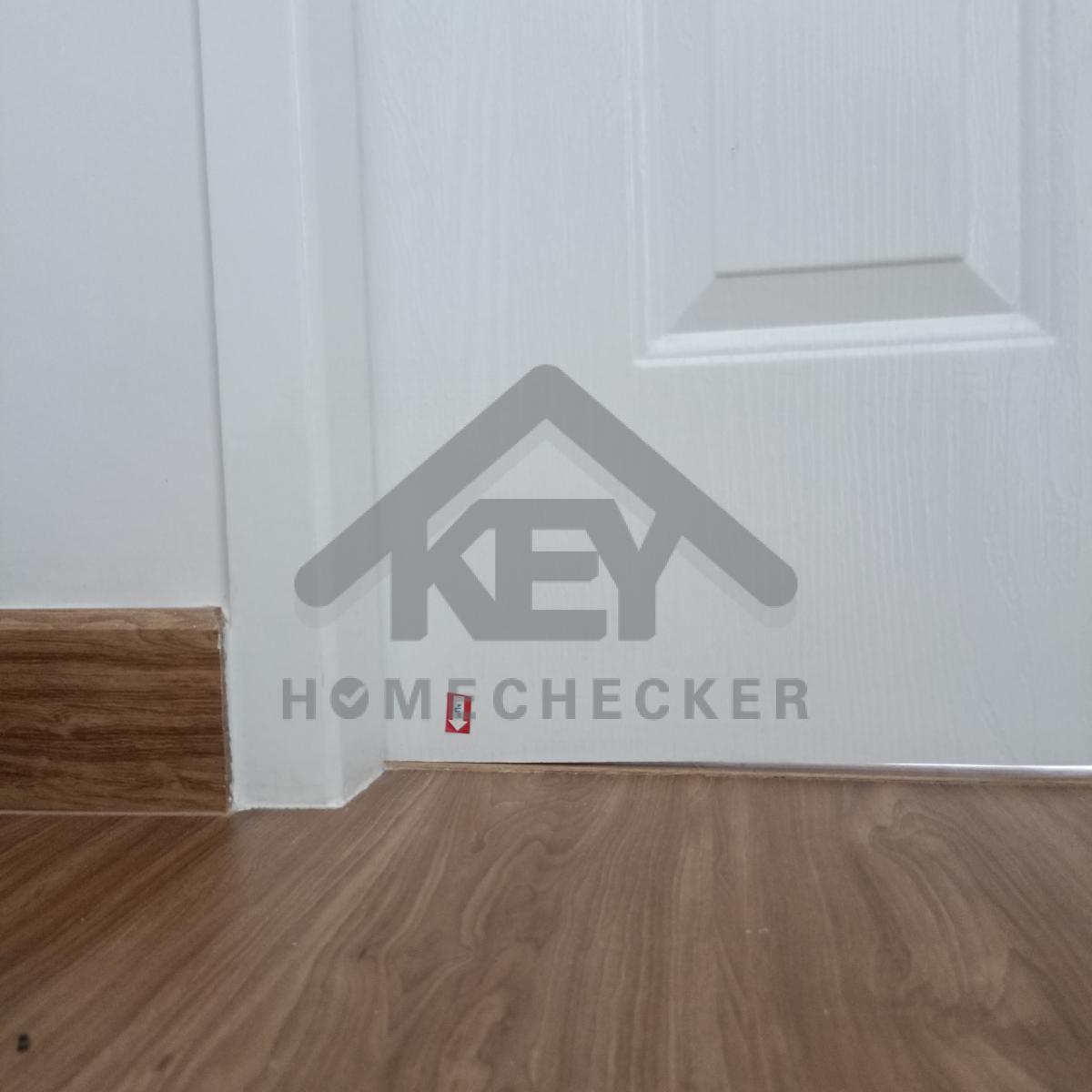

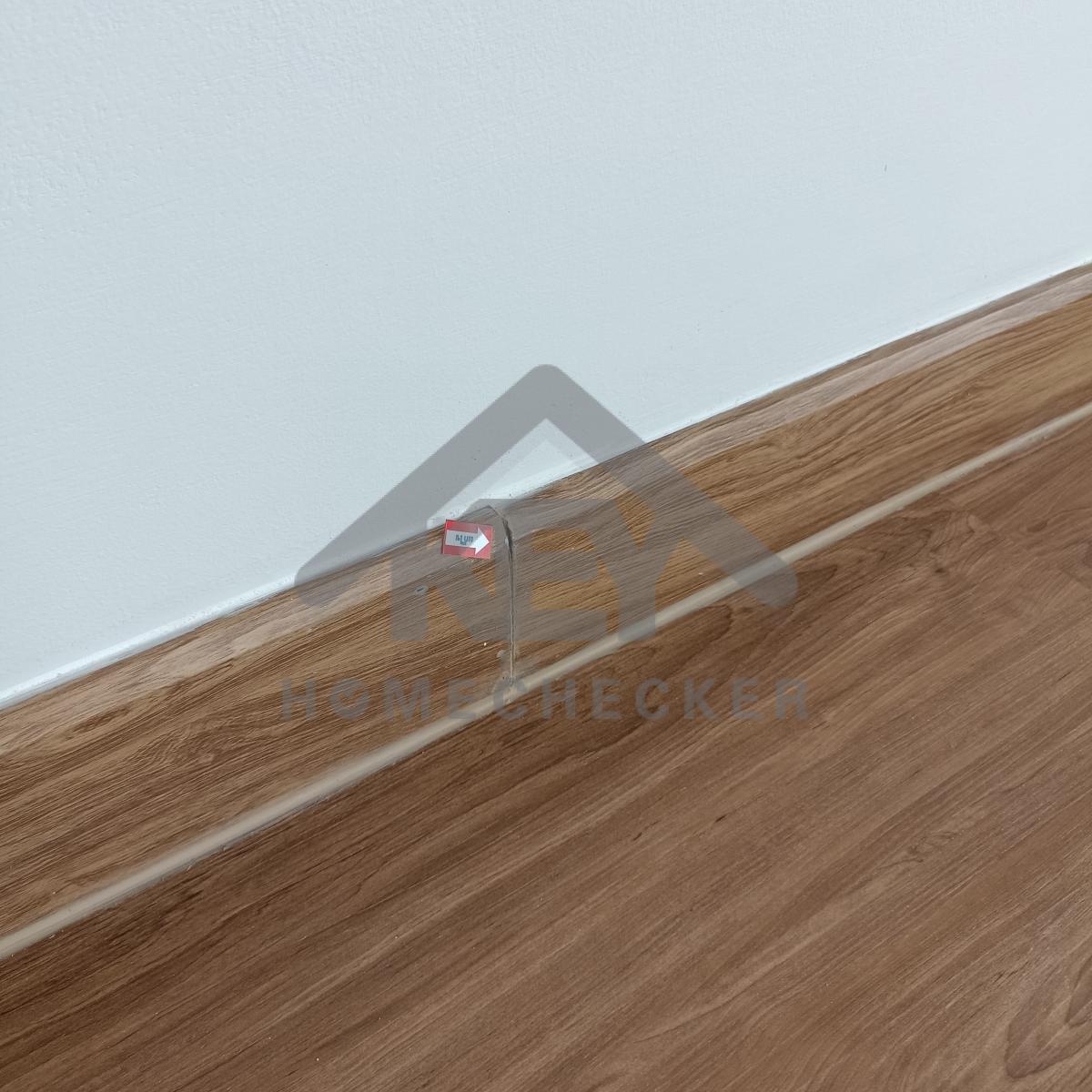

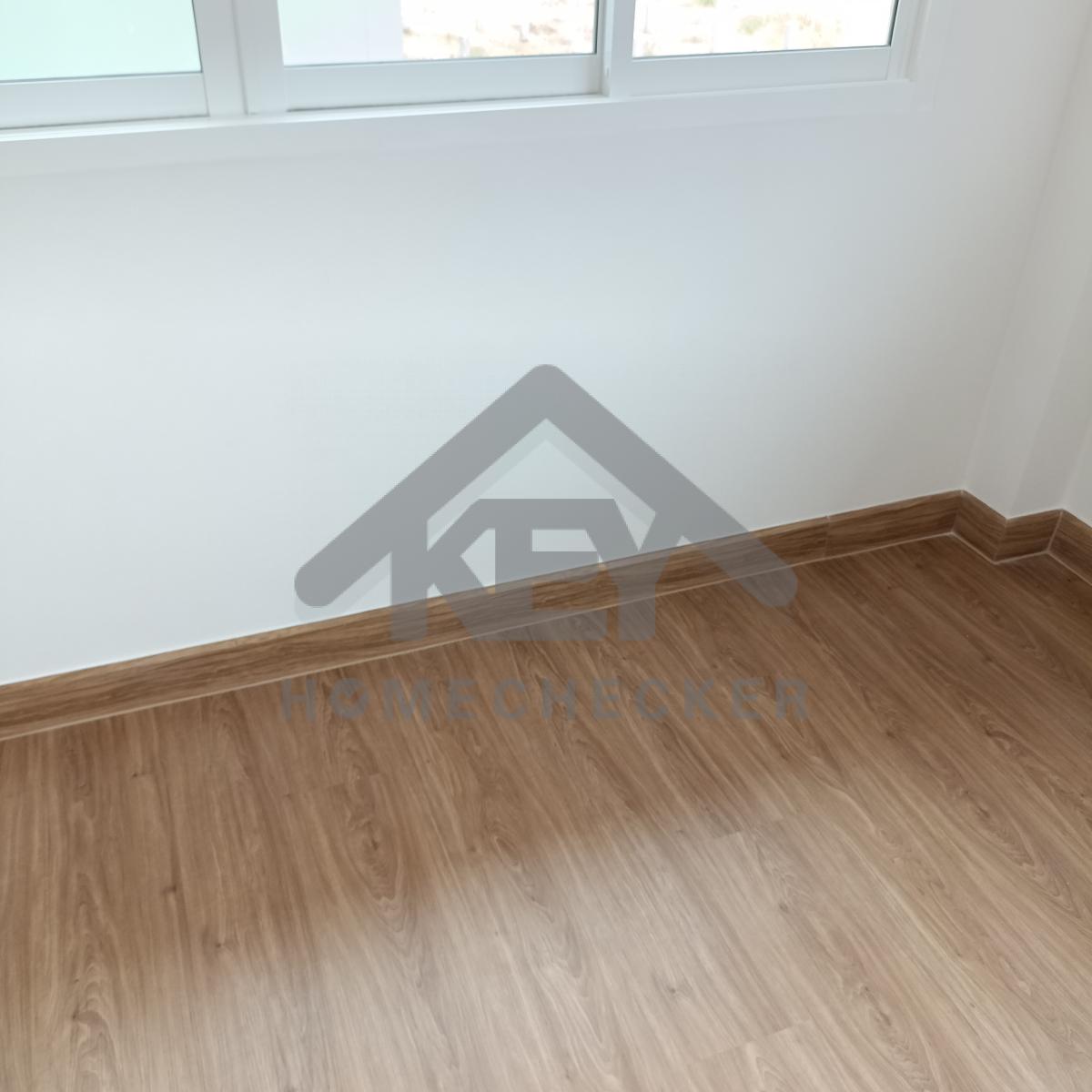

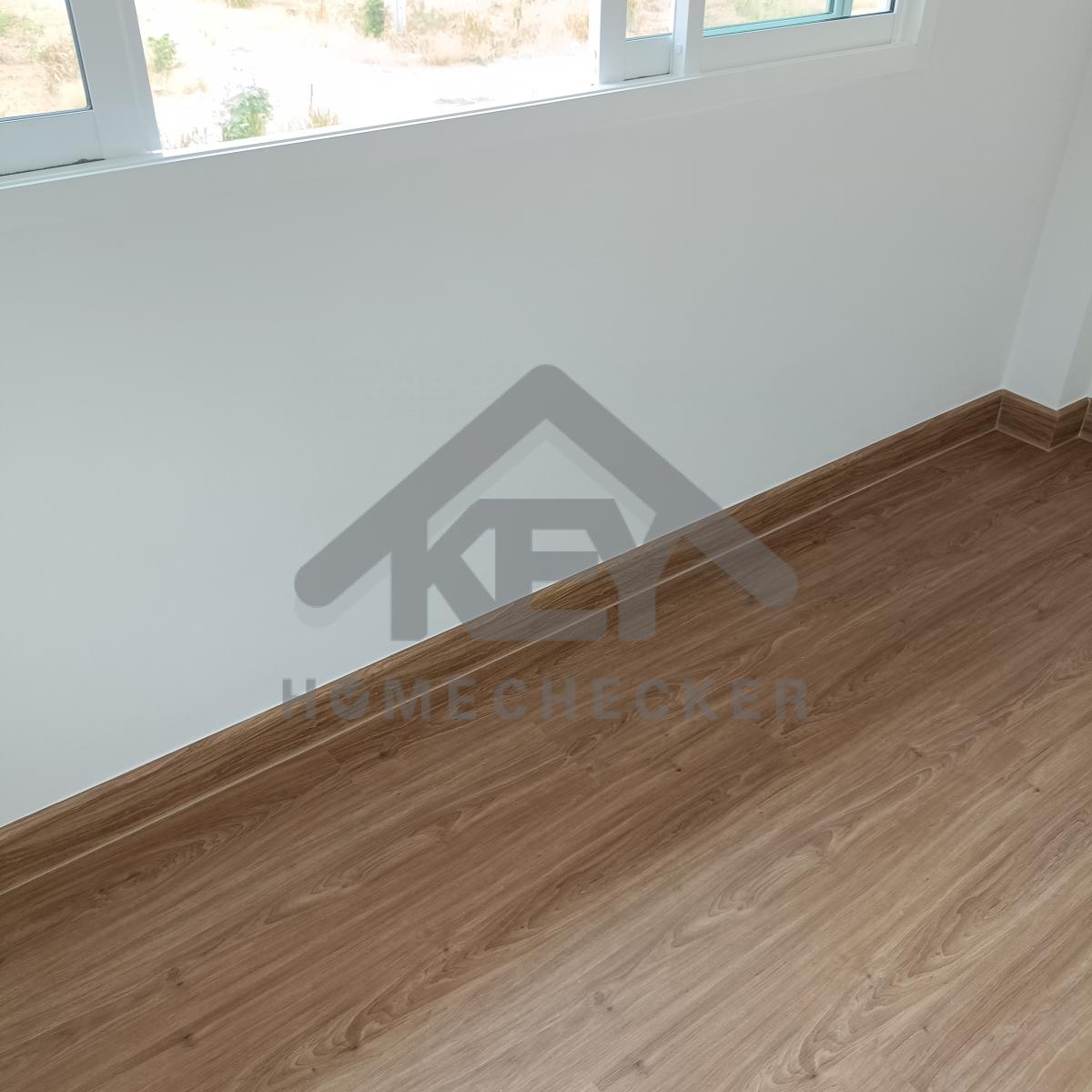

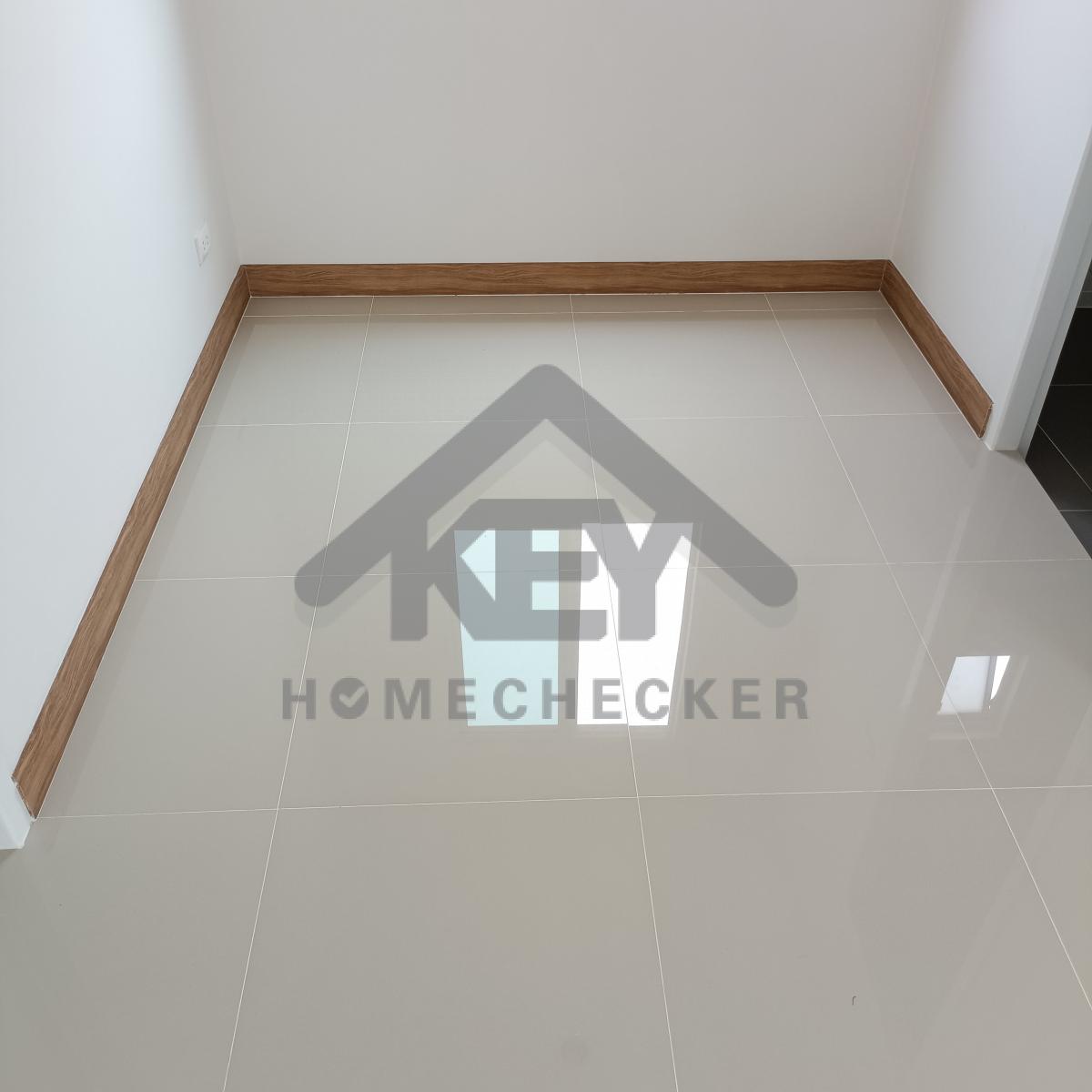

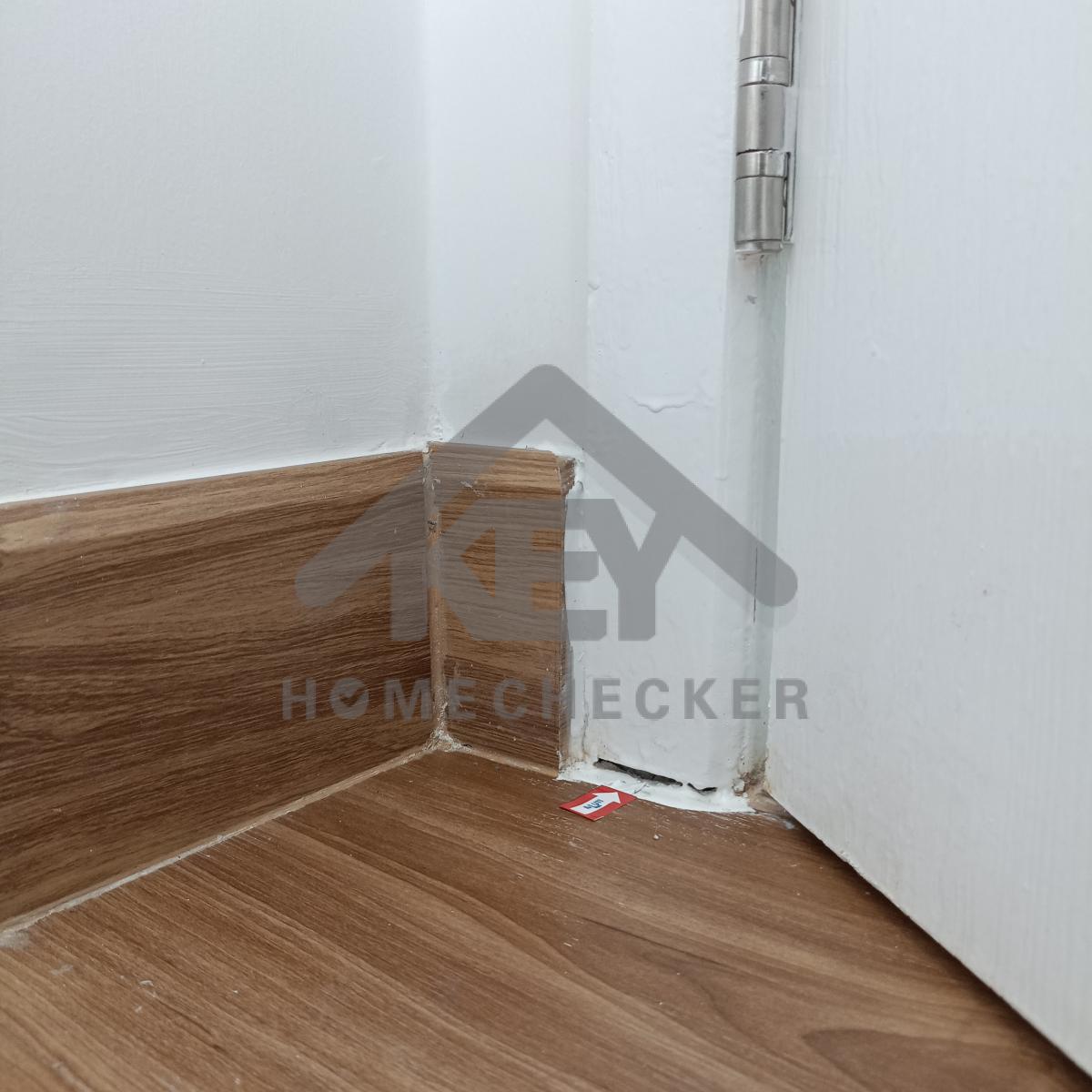

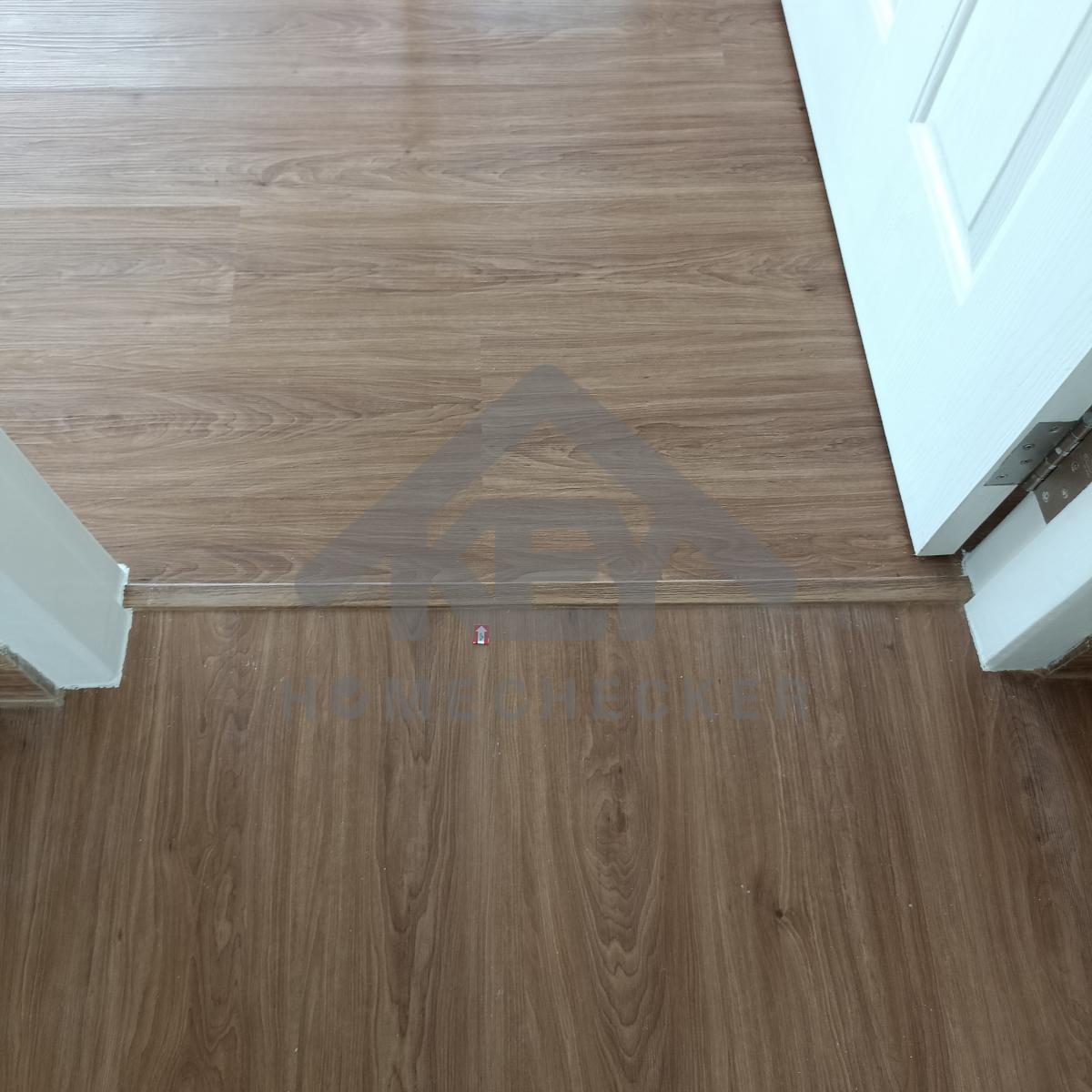

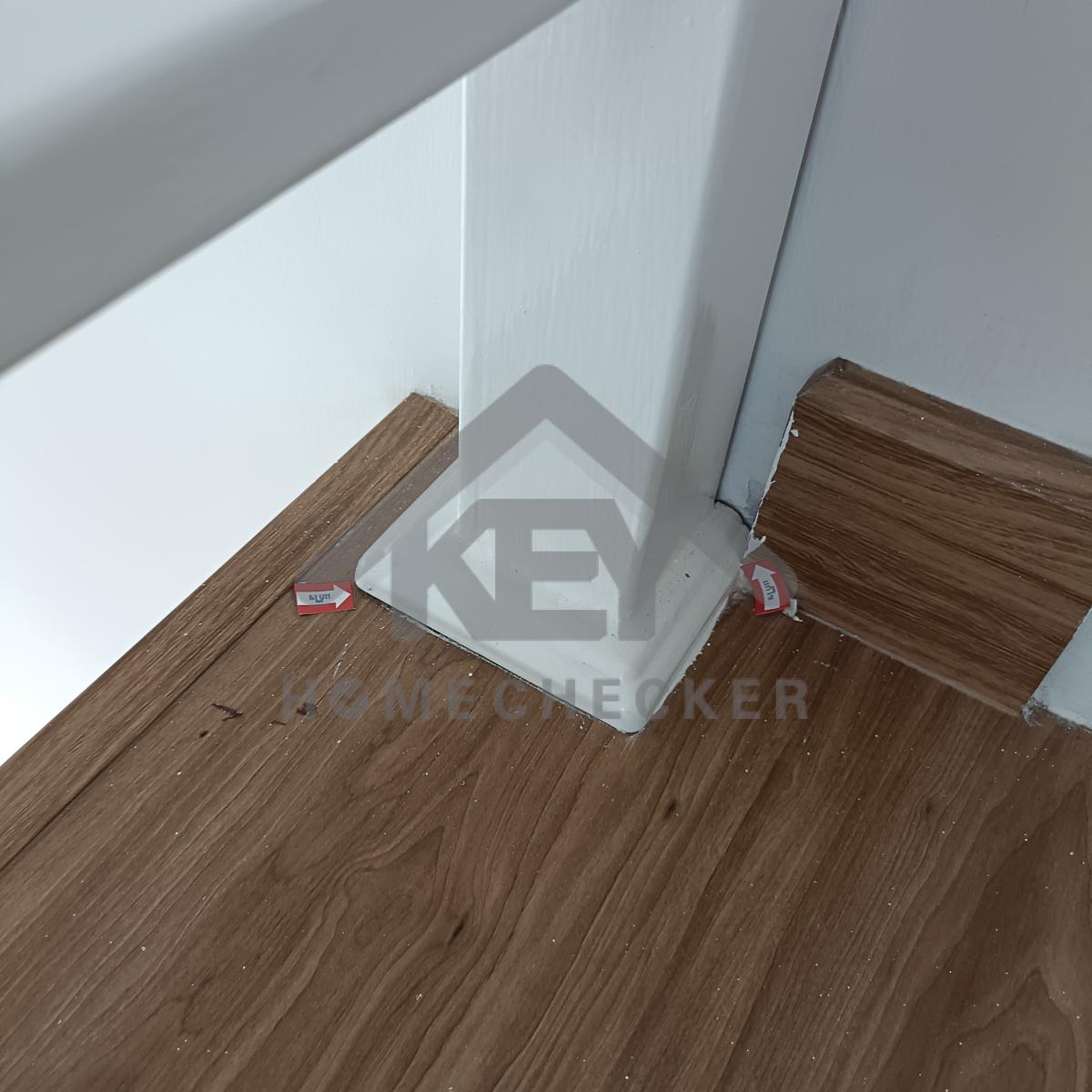

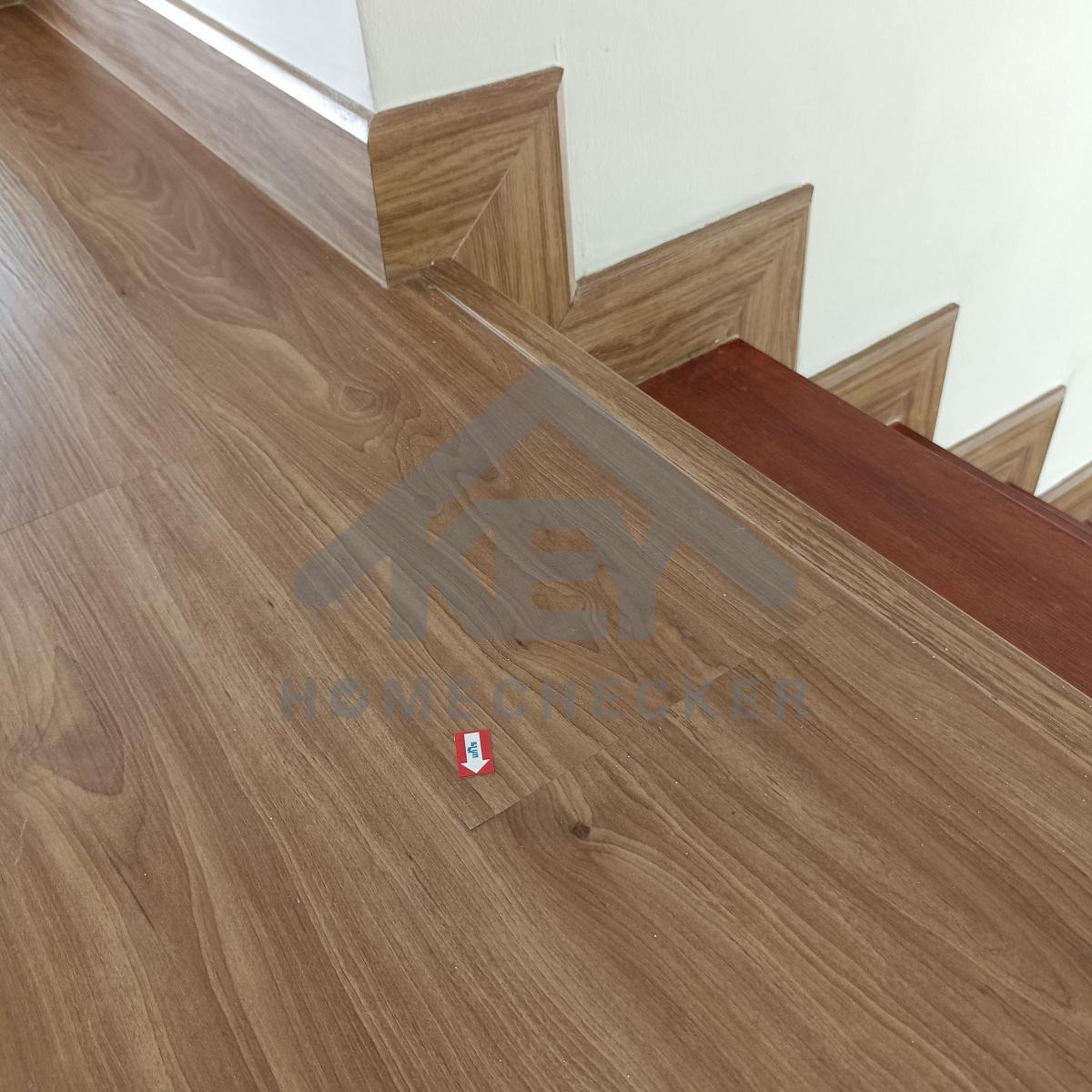

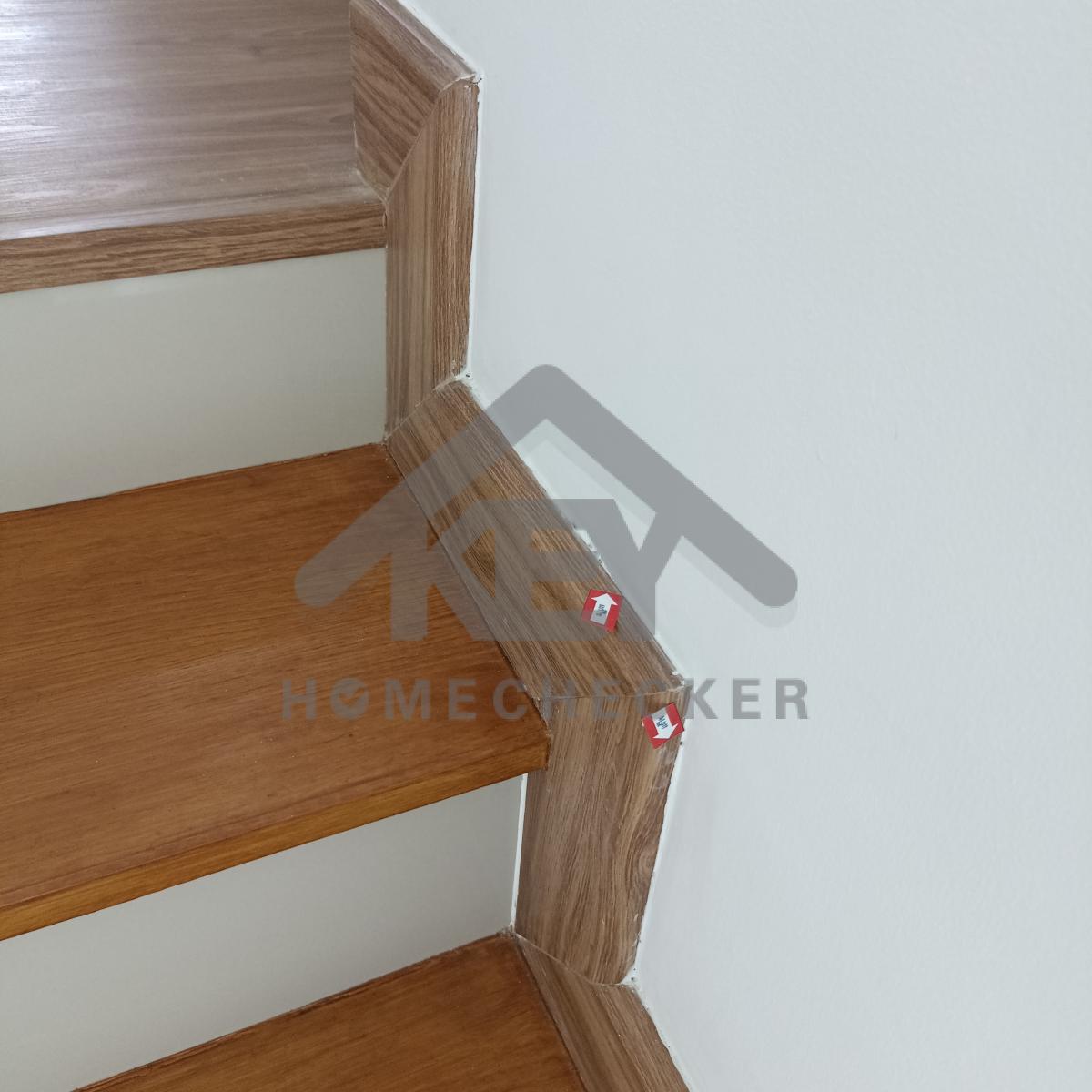

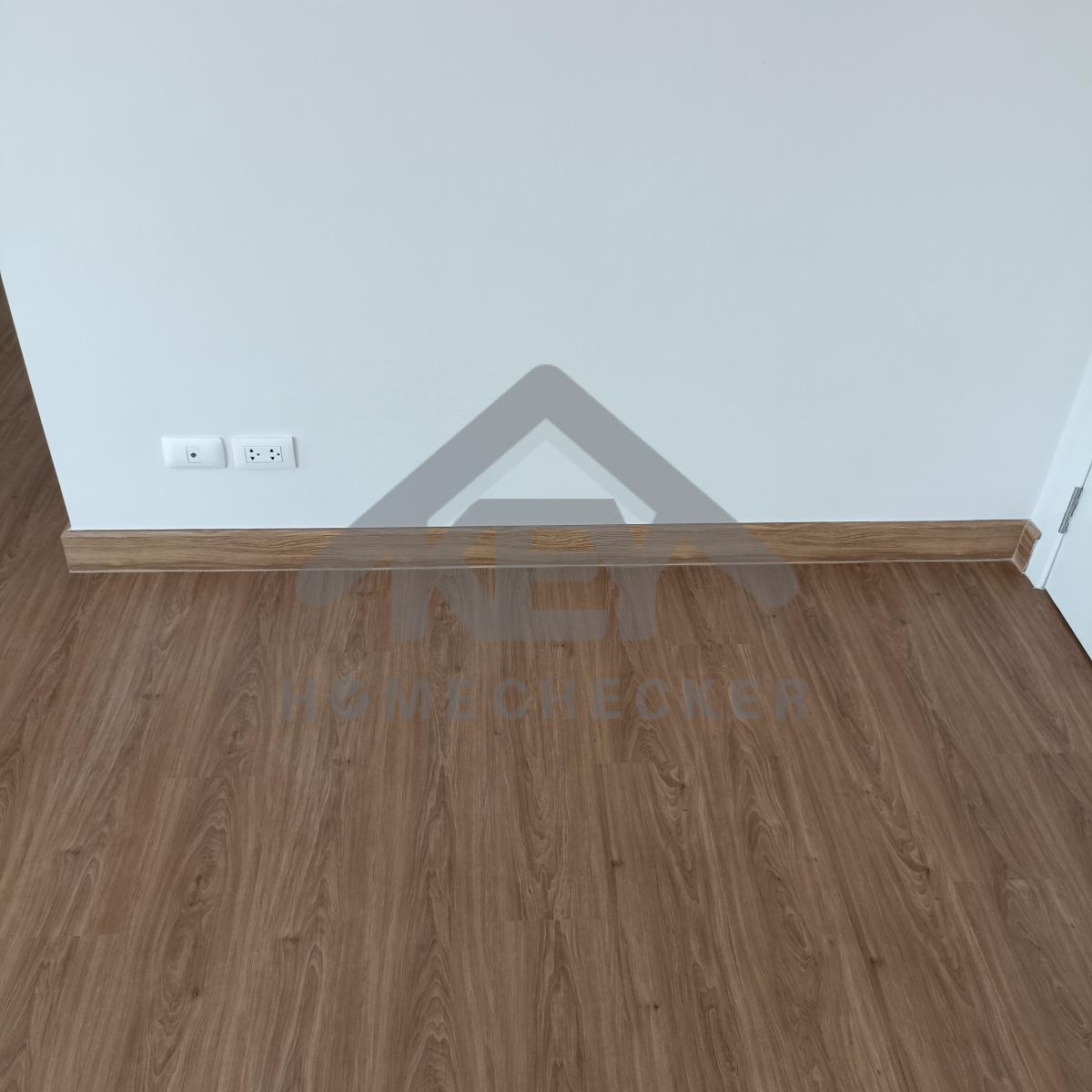

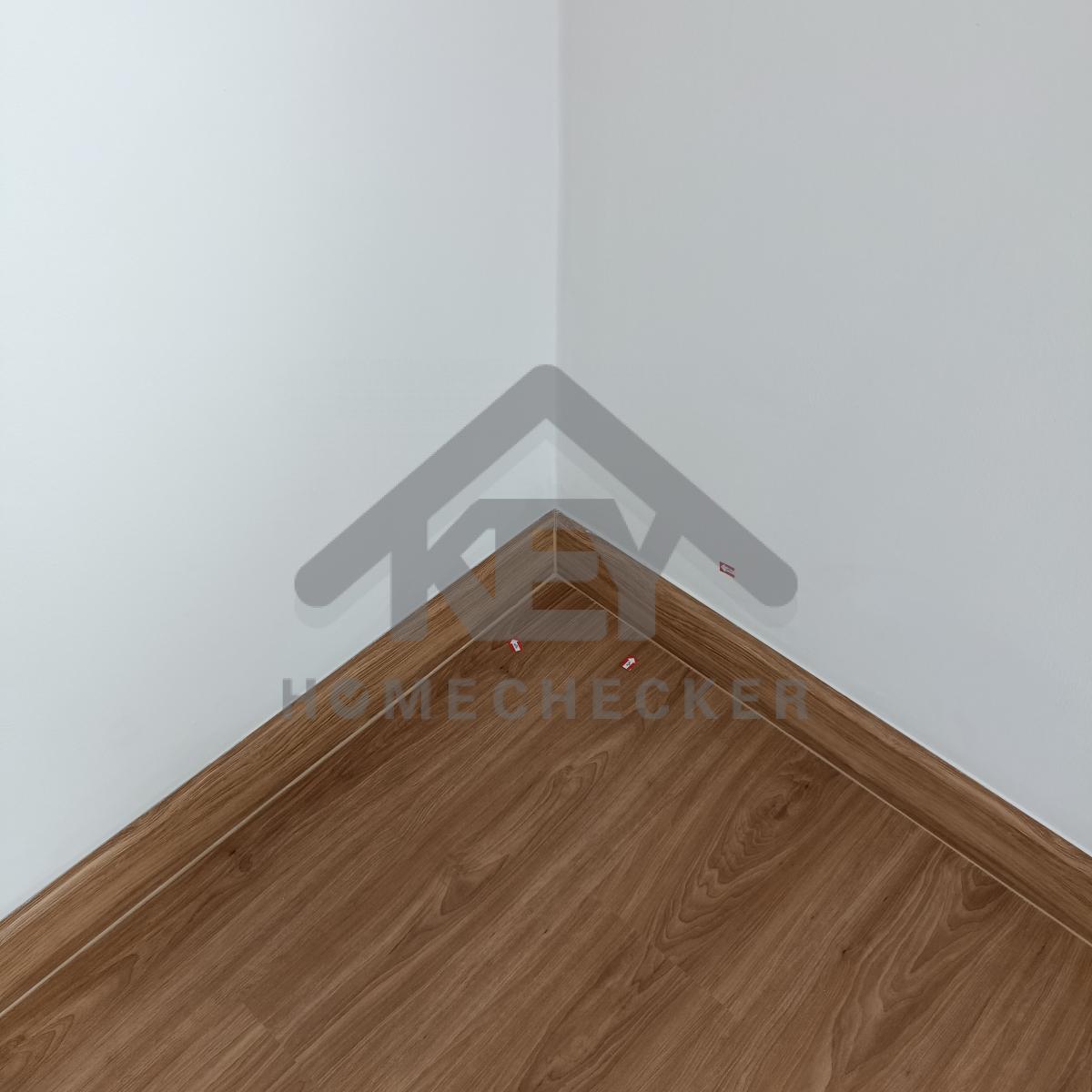

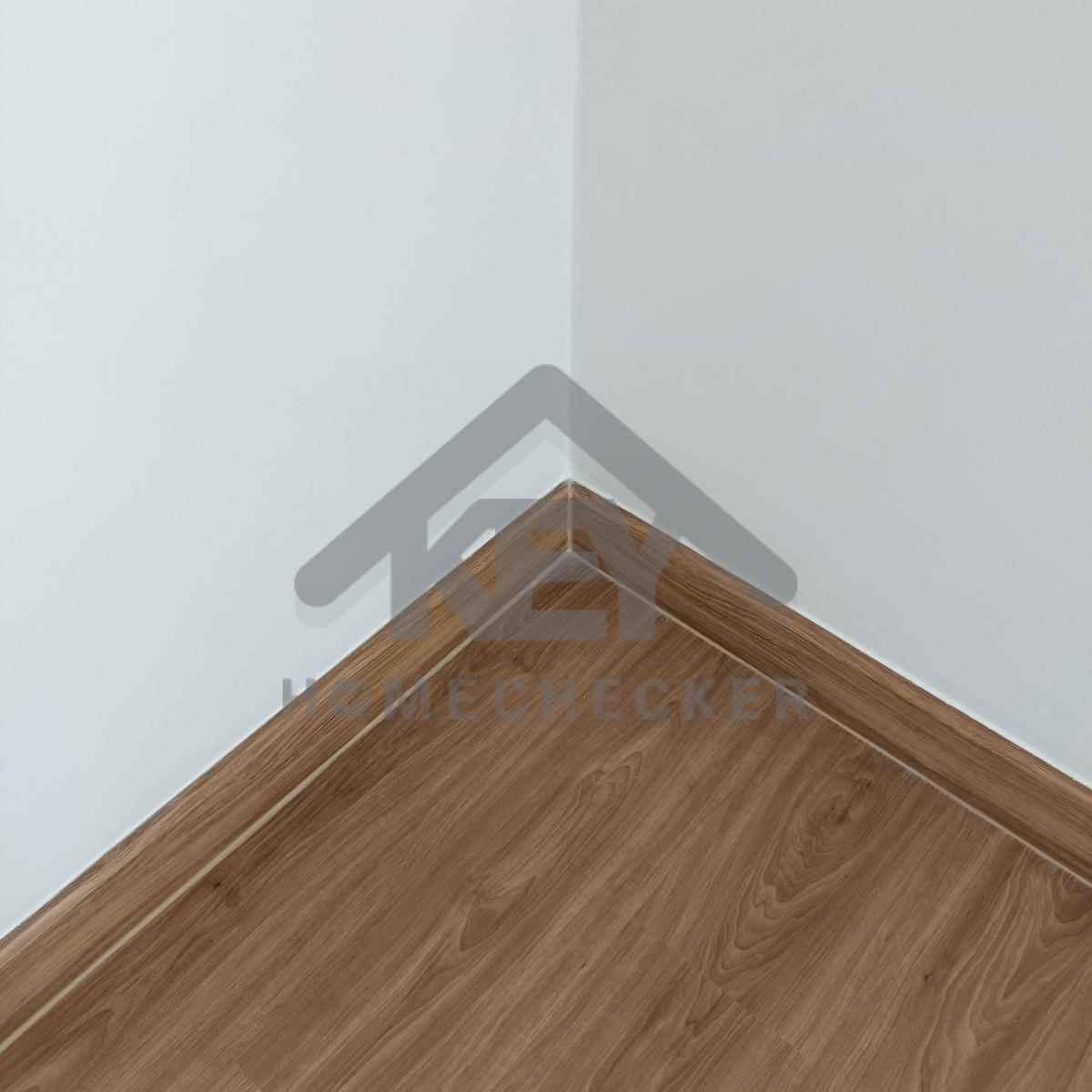

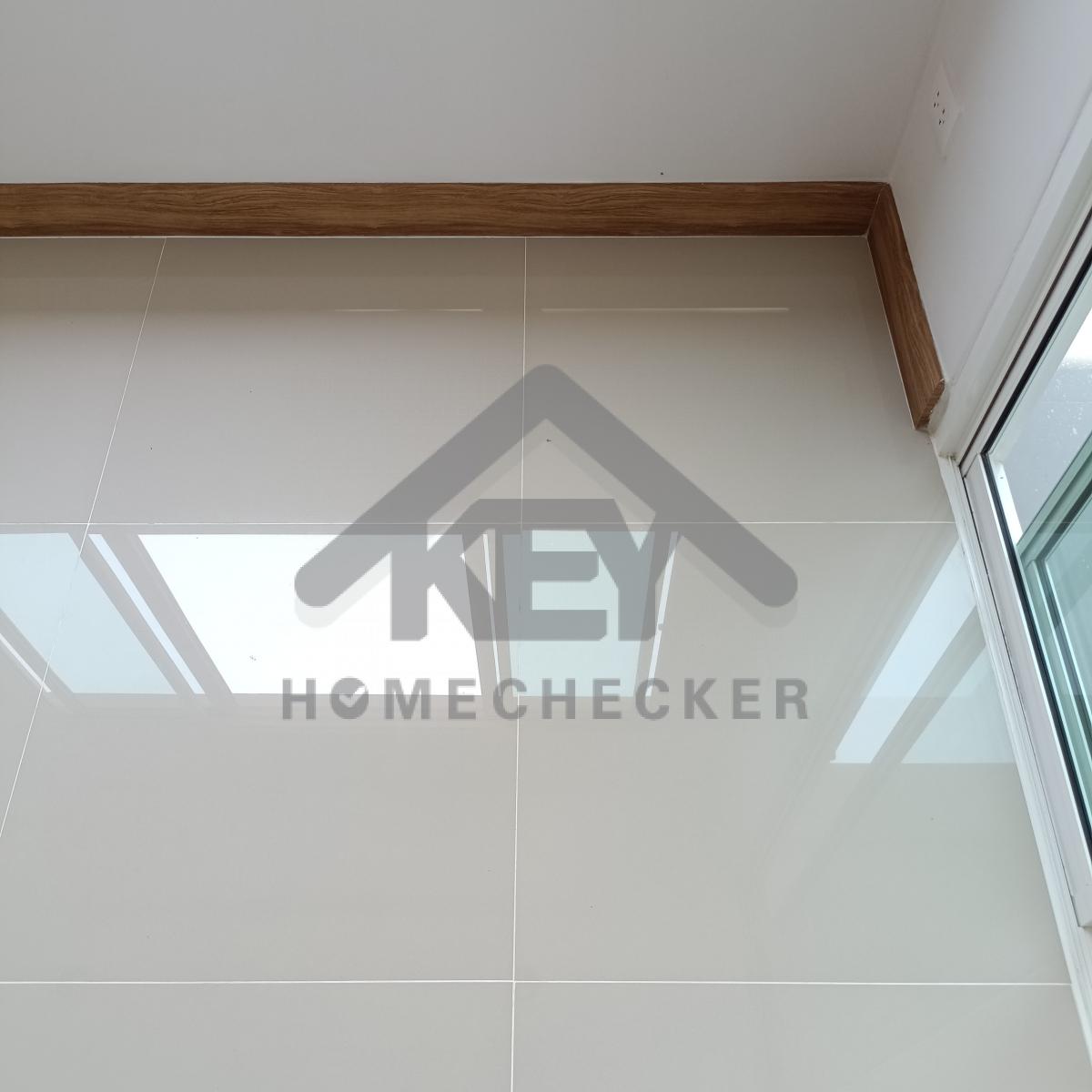

แก้ไข เก็บงานบัวพื้นให้เรียบร้อย

8. งานห้องครัวชั้น 1

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข เก็บงานเก็บสีขอบวงกบให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

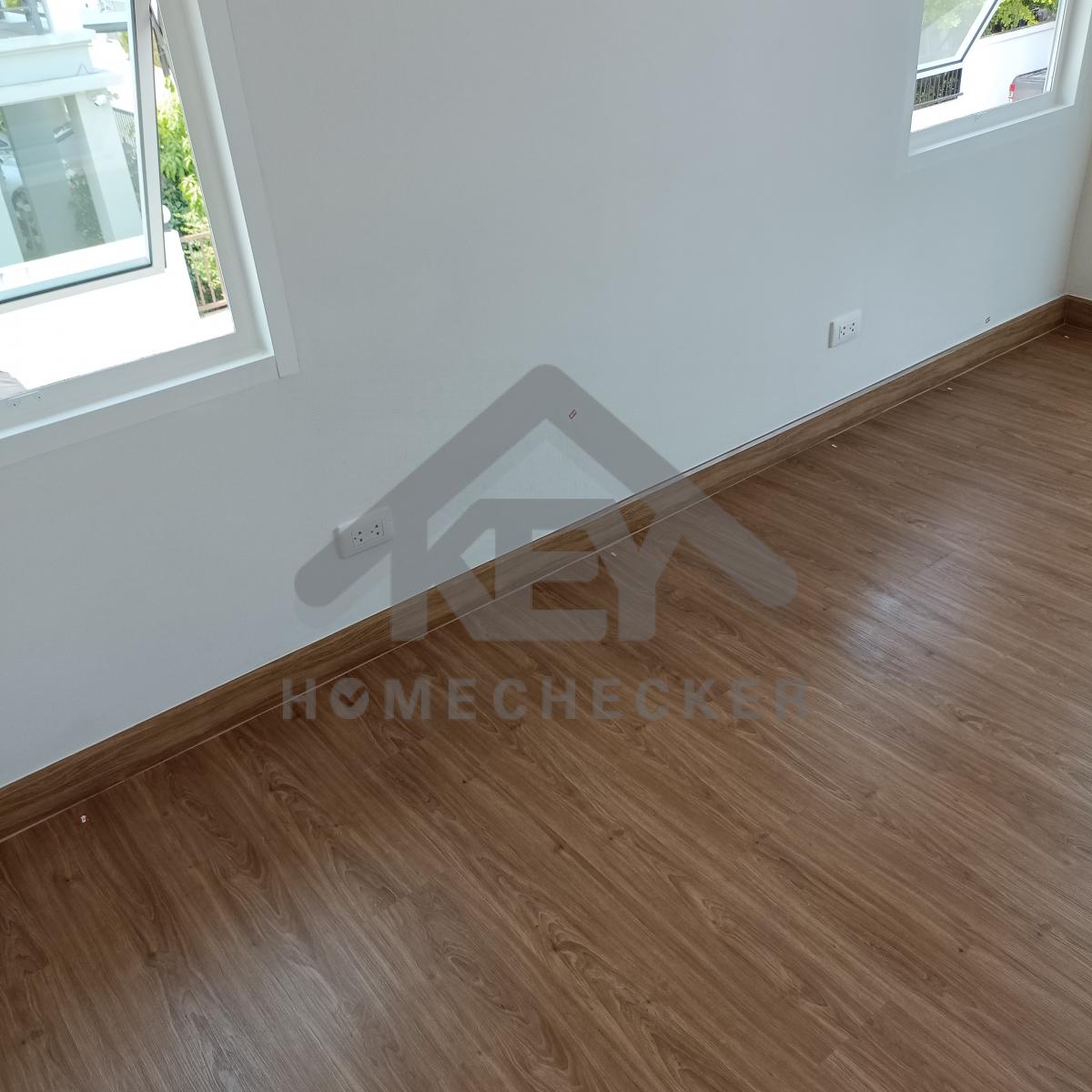

แก้ไข ทำความสะอาดเก็บสีหน้าต่างทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

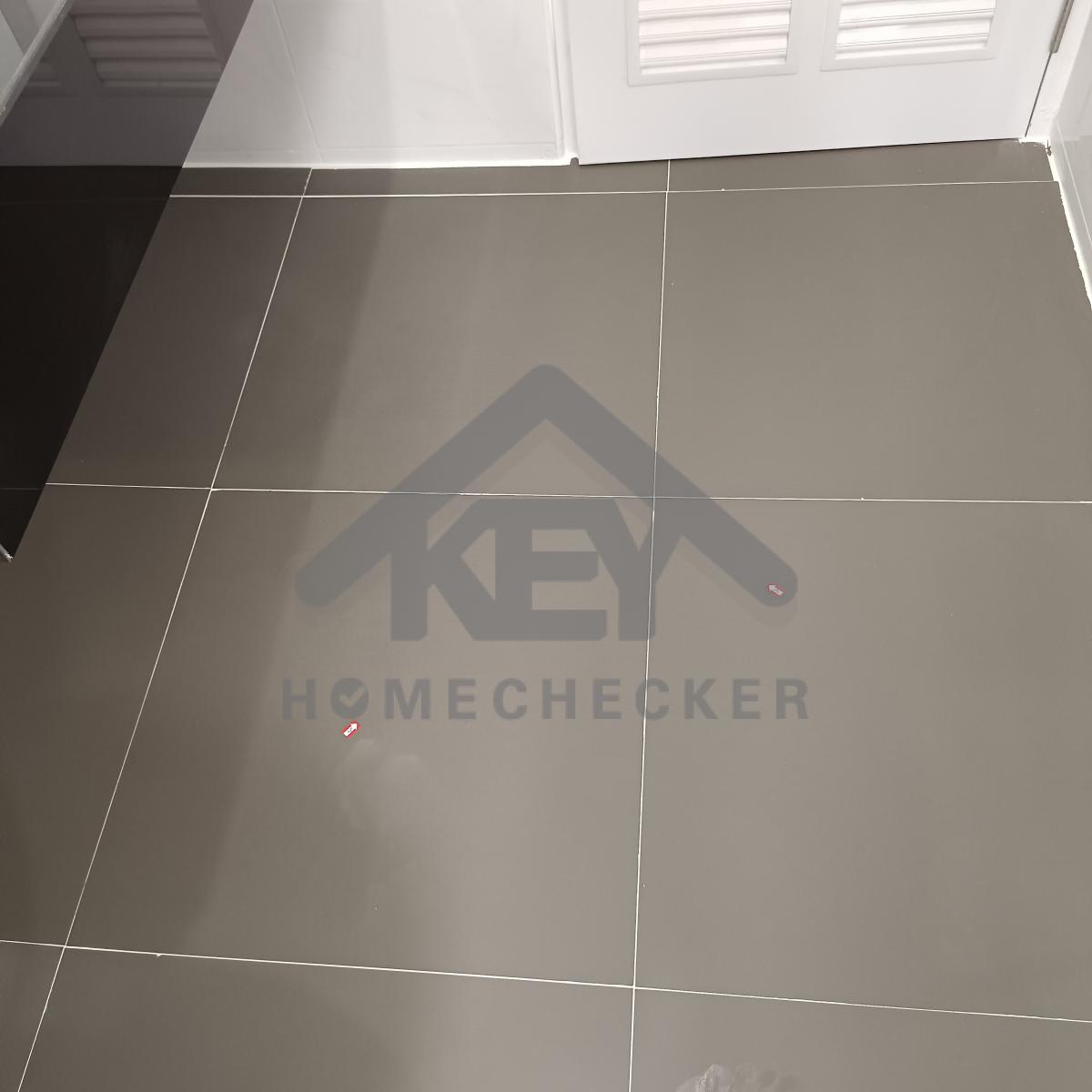

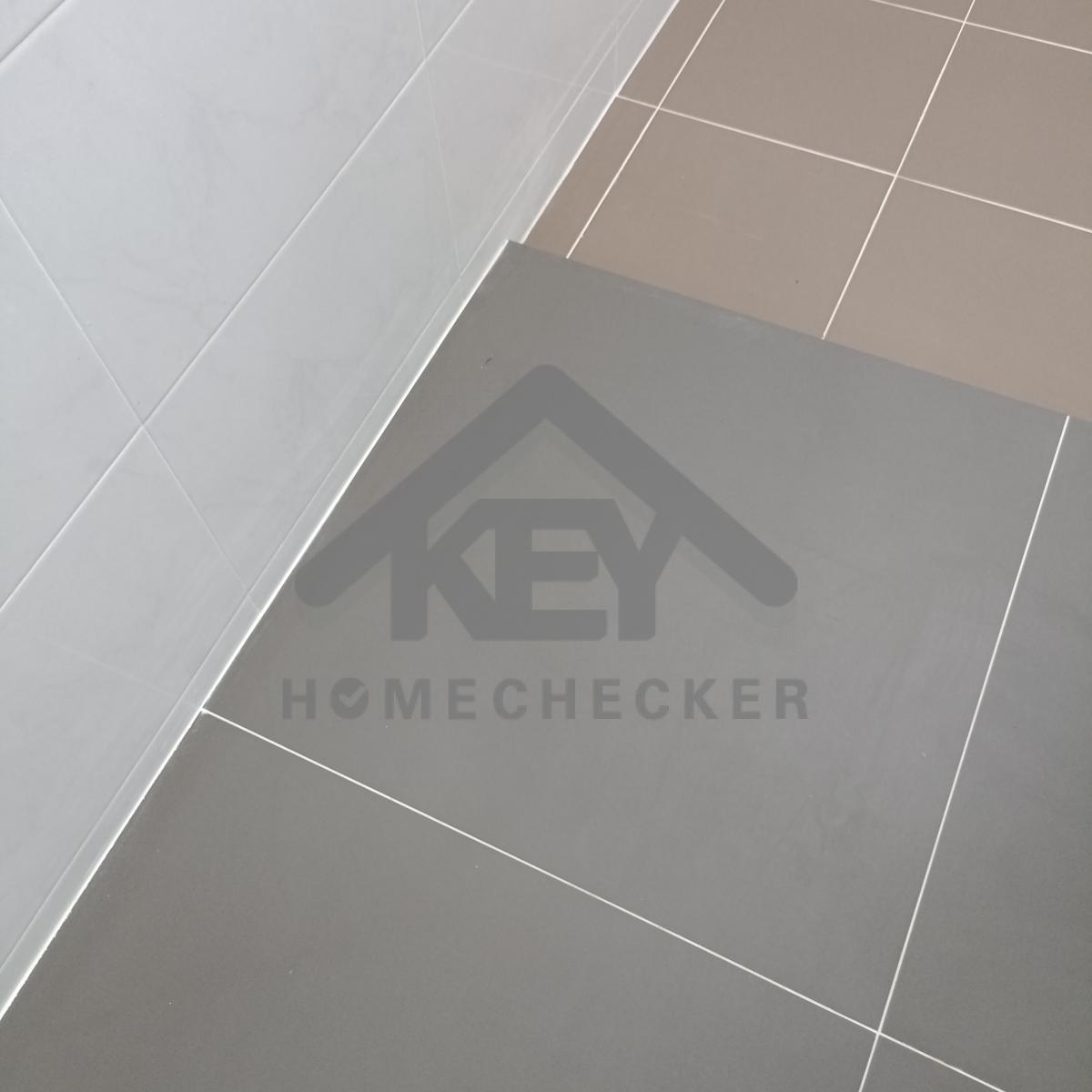

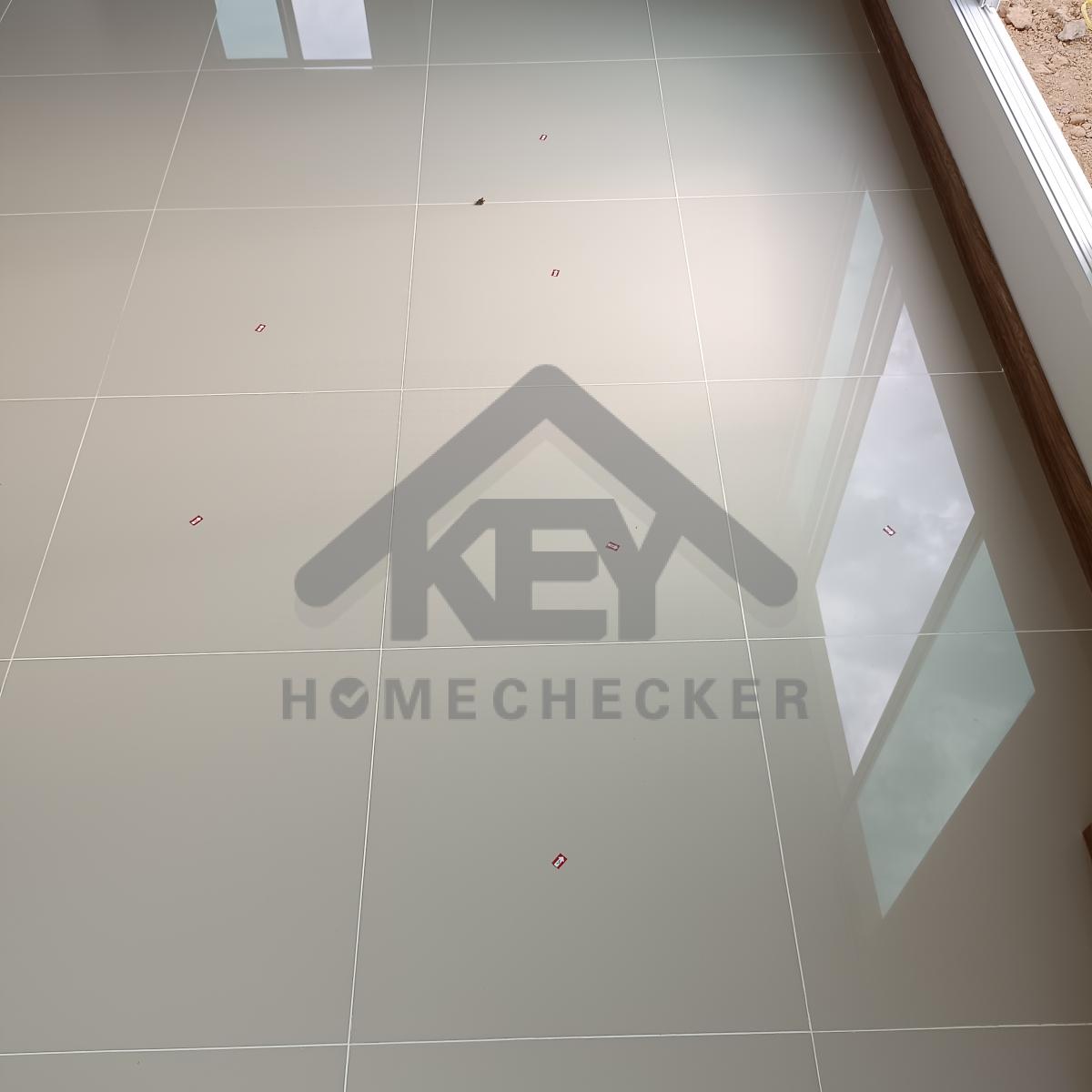

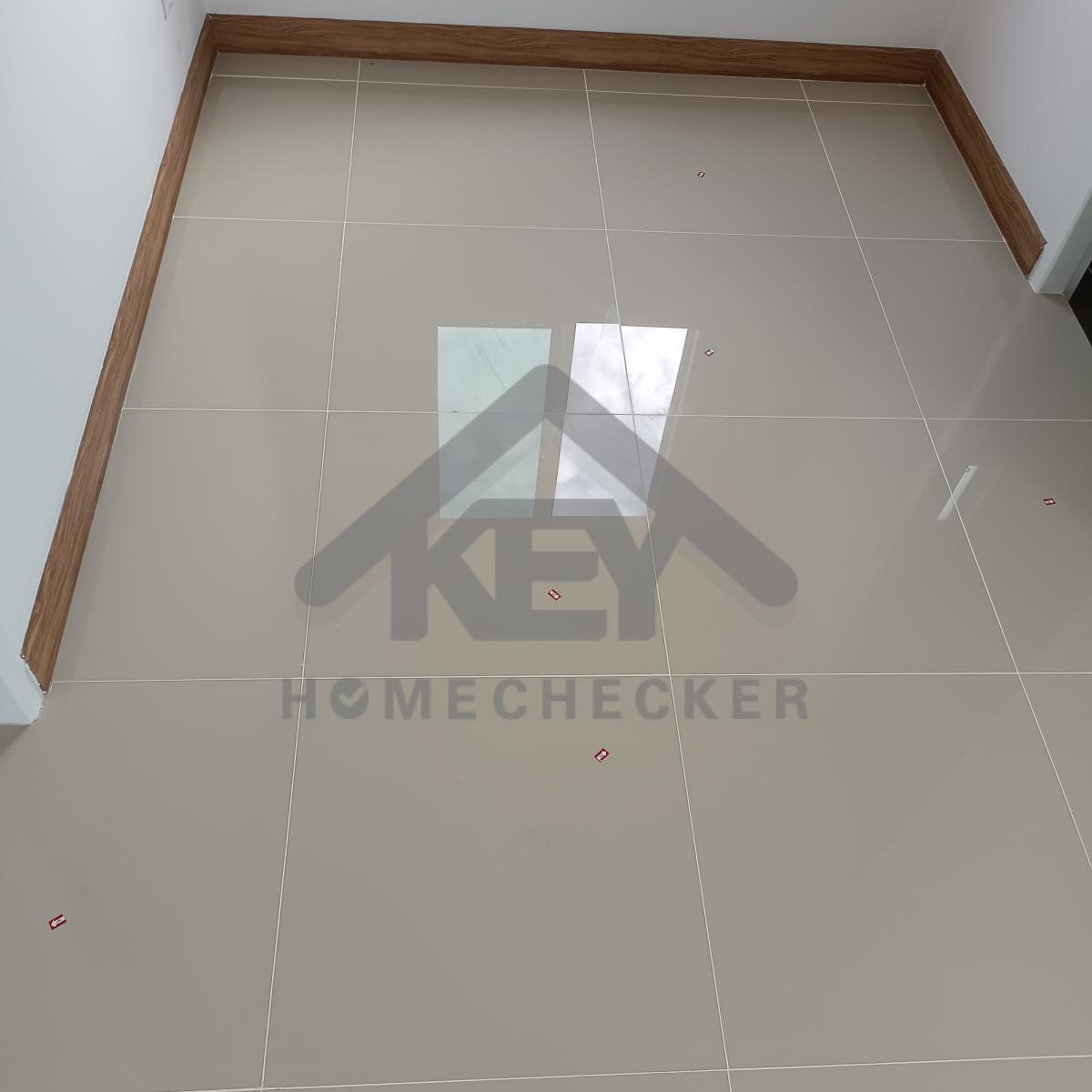

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

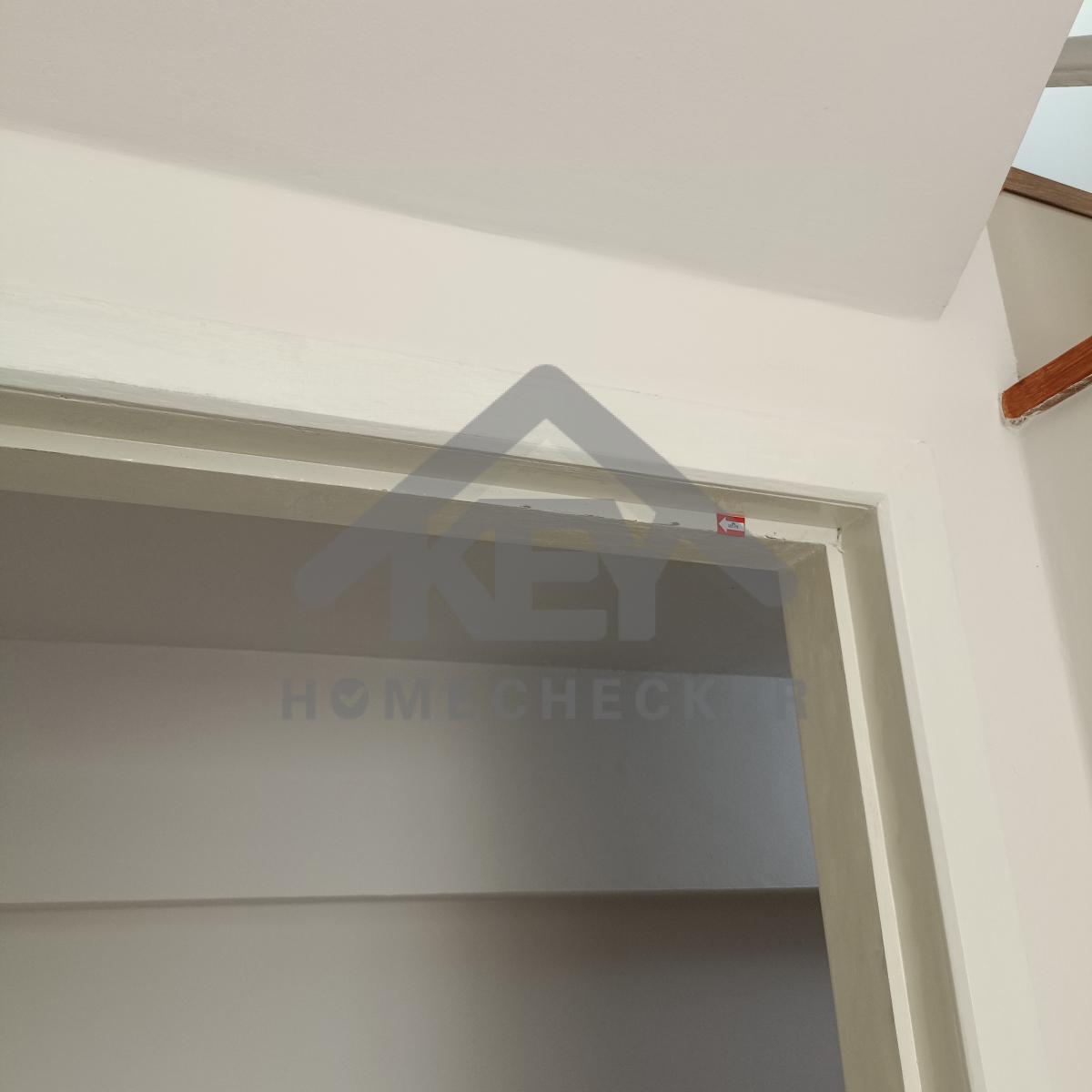

แก้ไข เก็บงานเก็บสีขอบวงกบประตูทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

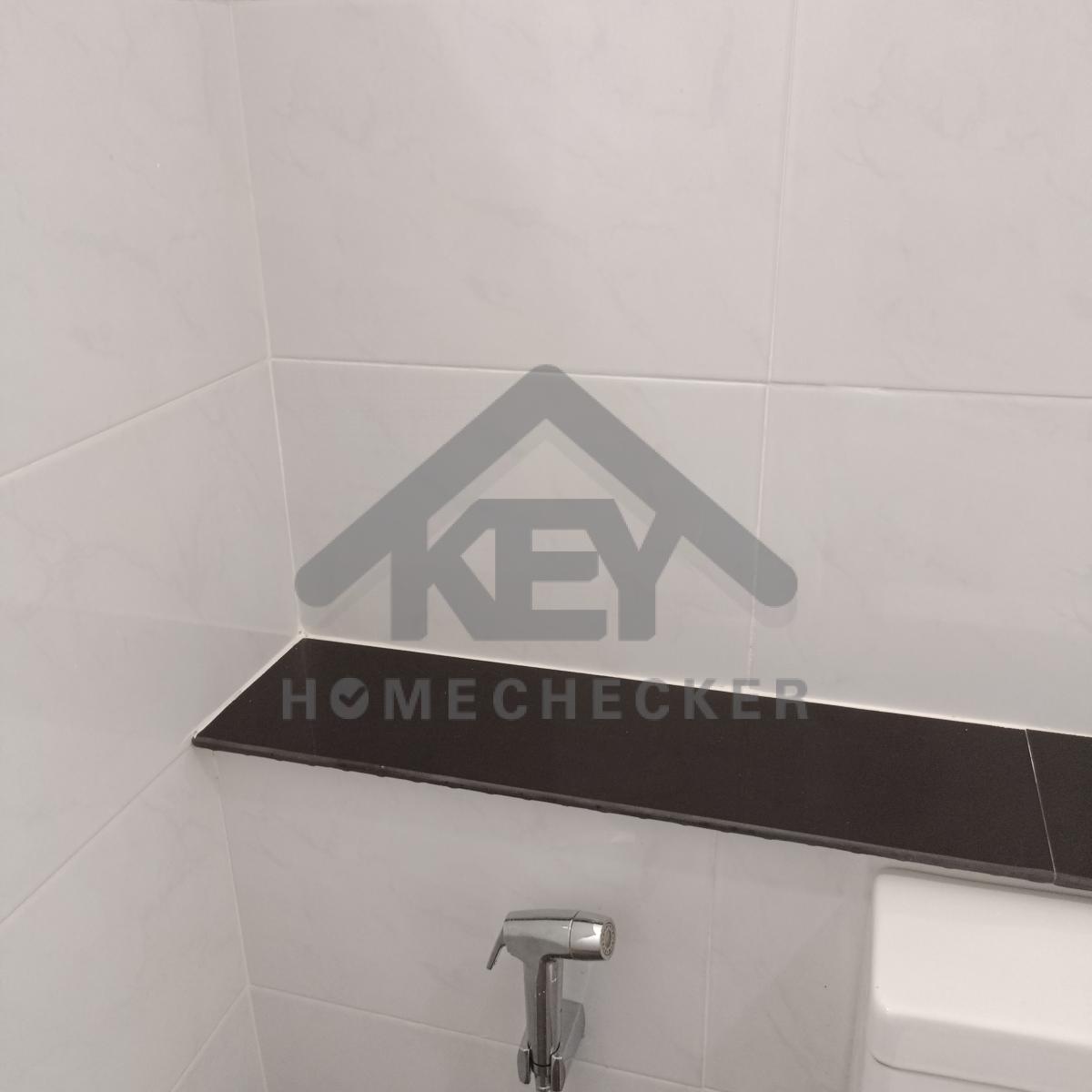

แก้ไข เก็บงานยาแนวเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข เก็บงานเก็บสีขอบวงกบประตูและหน้าต่างทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข ทำความสะอาดเก็บสี

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

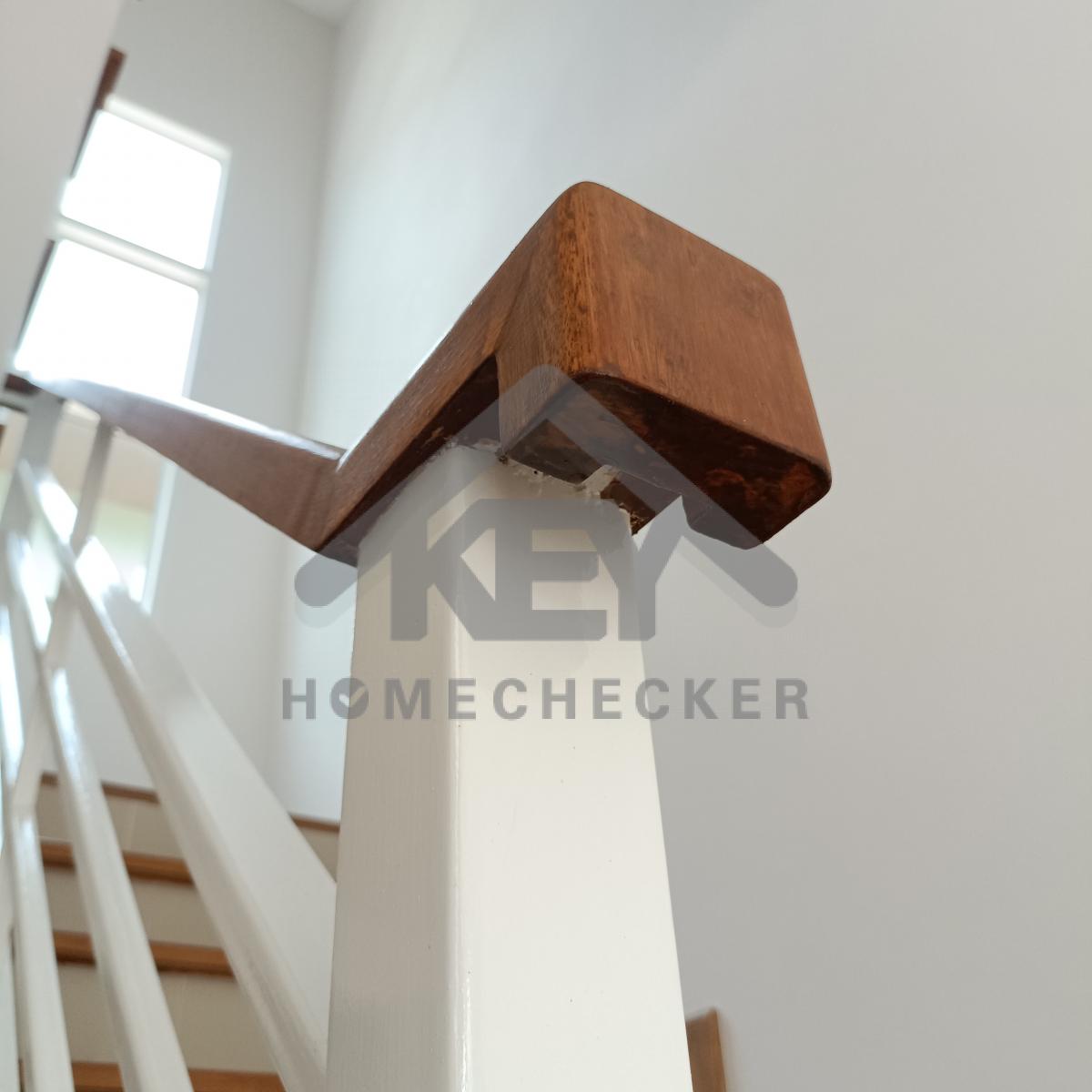

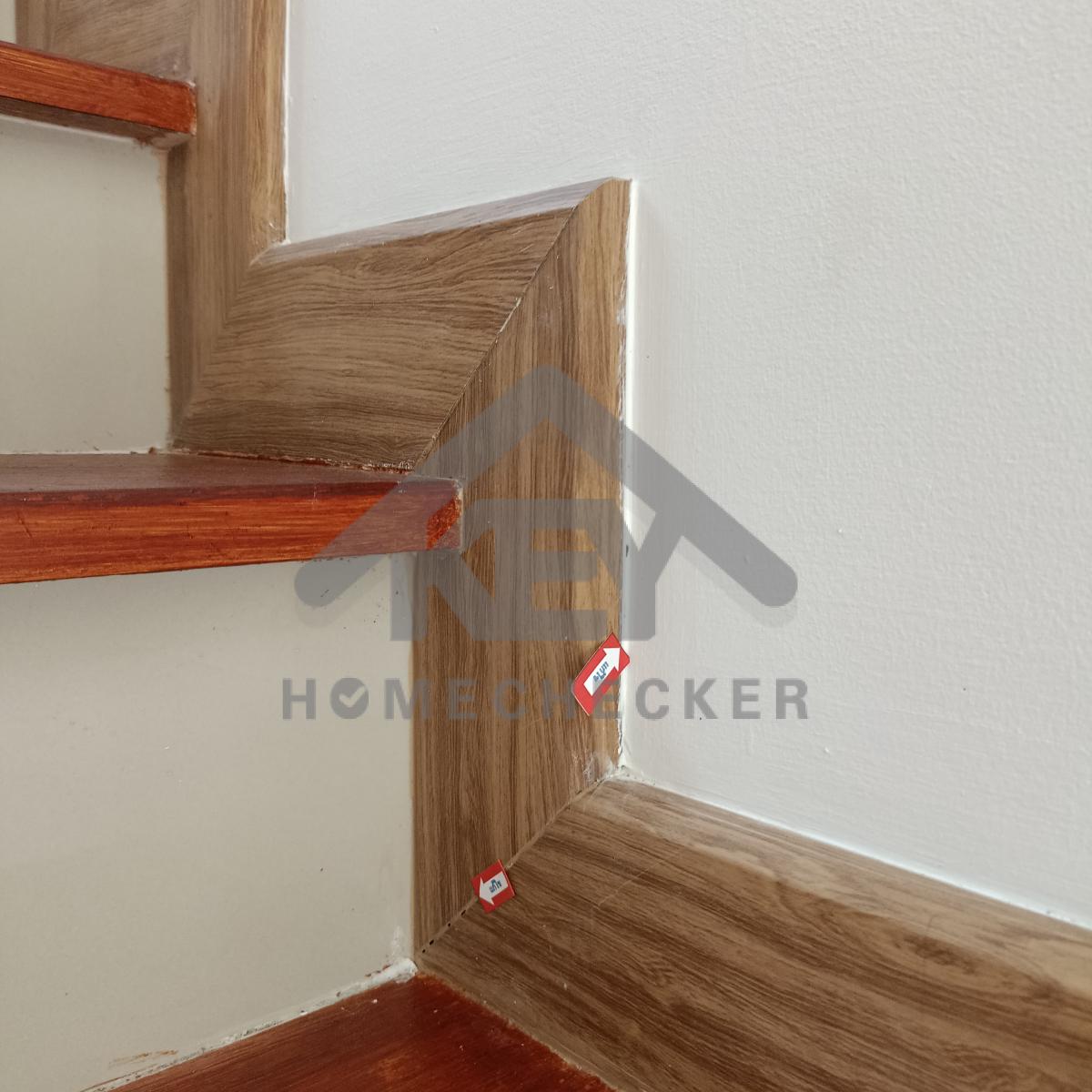

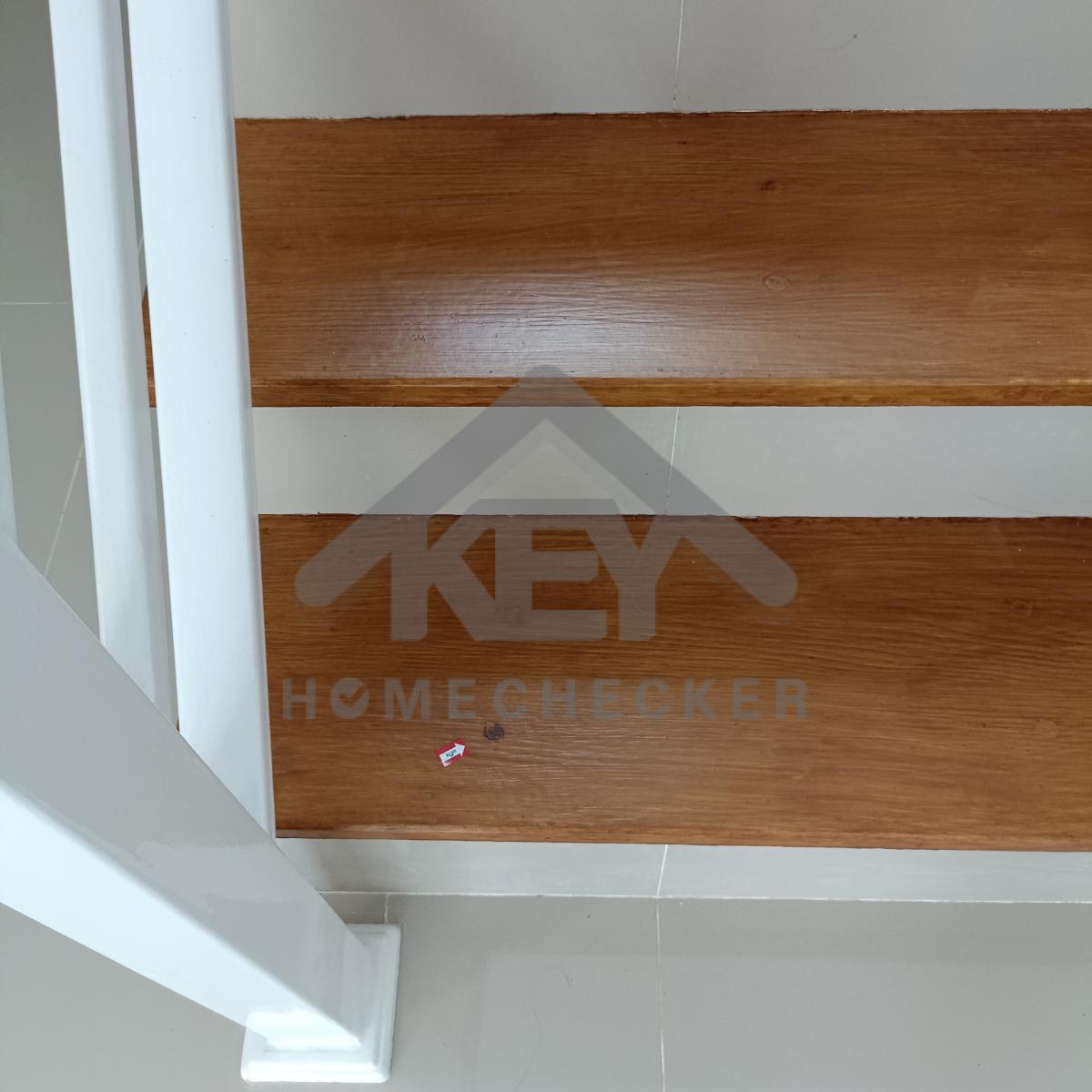

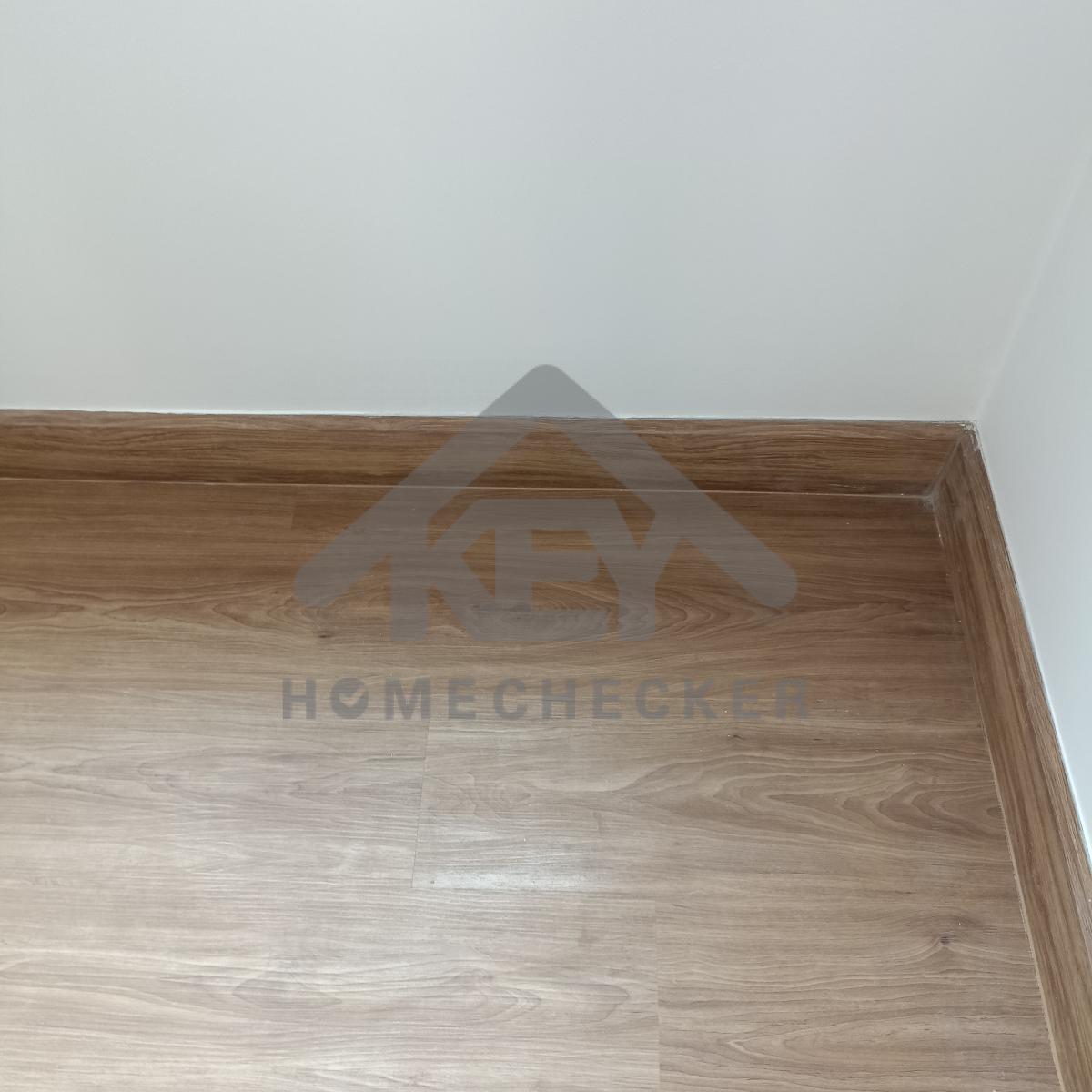

9. งานบันไดชั้น 1

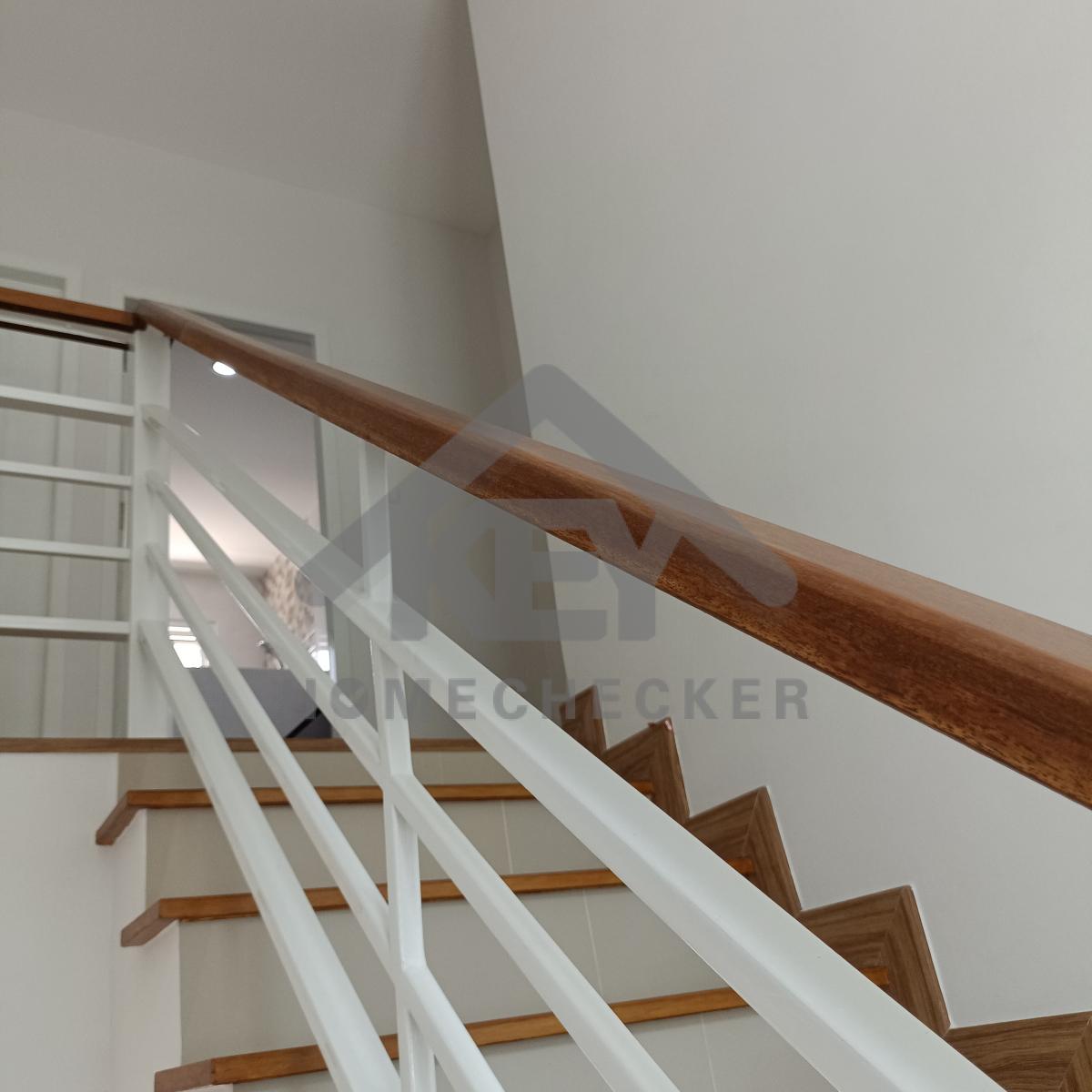

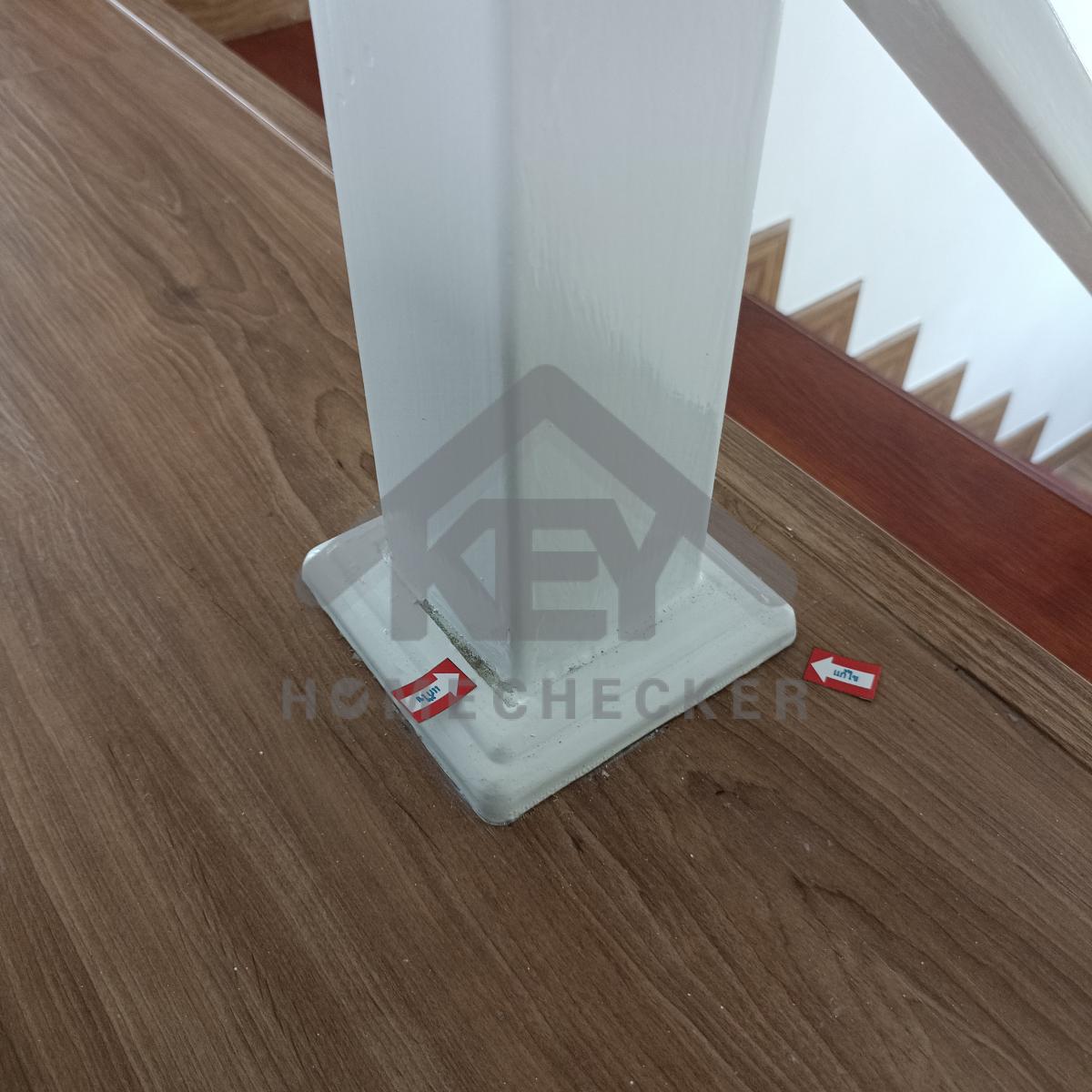

ก่อนแก้ไข

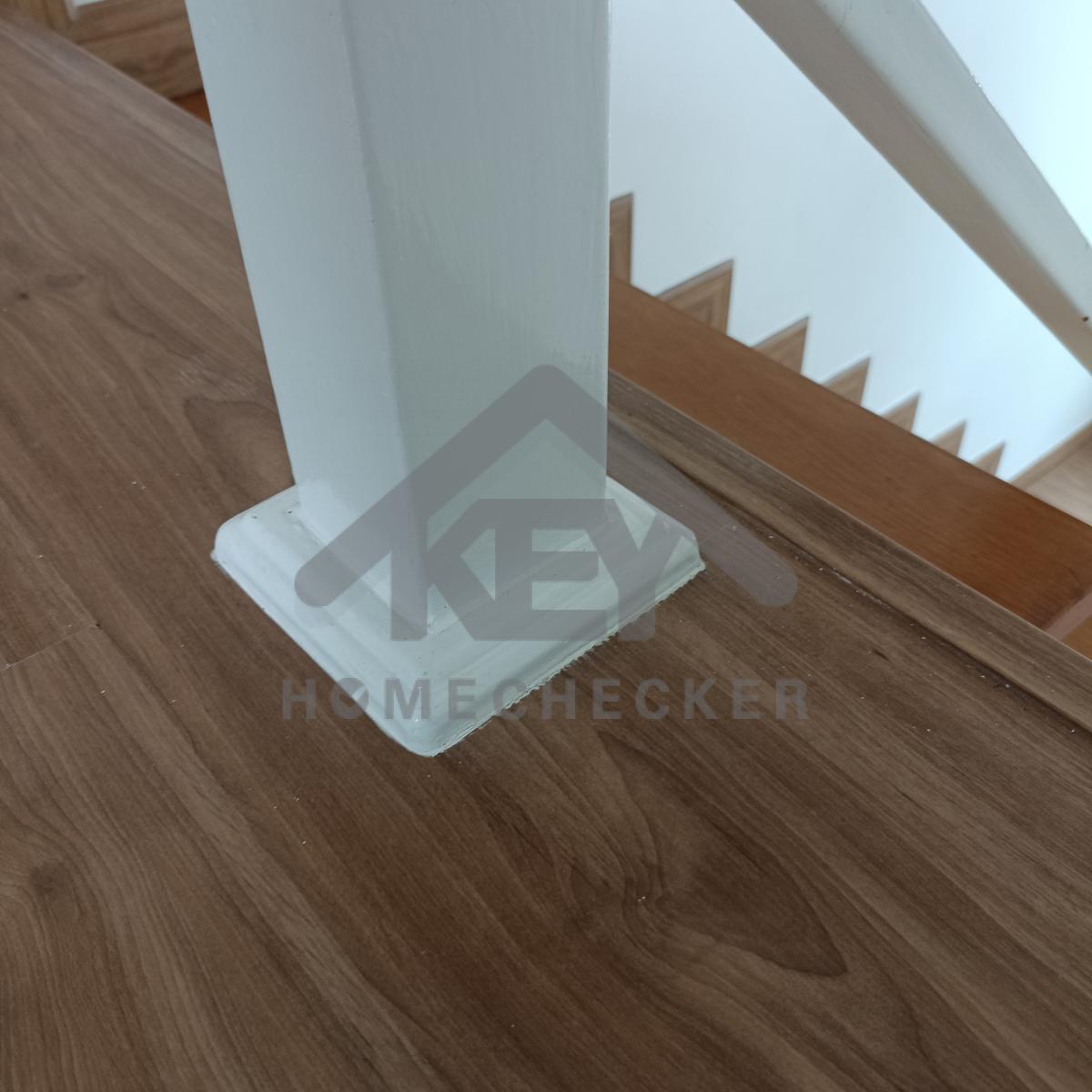

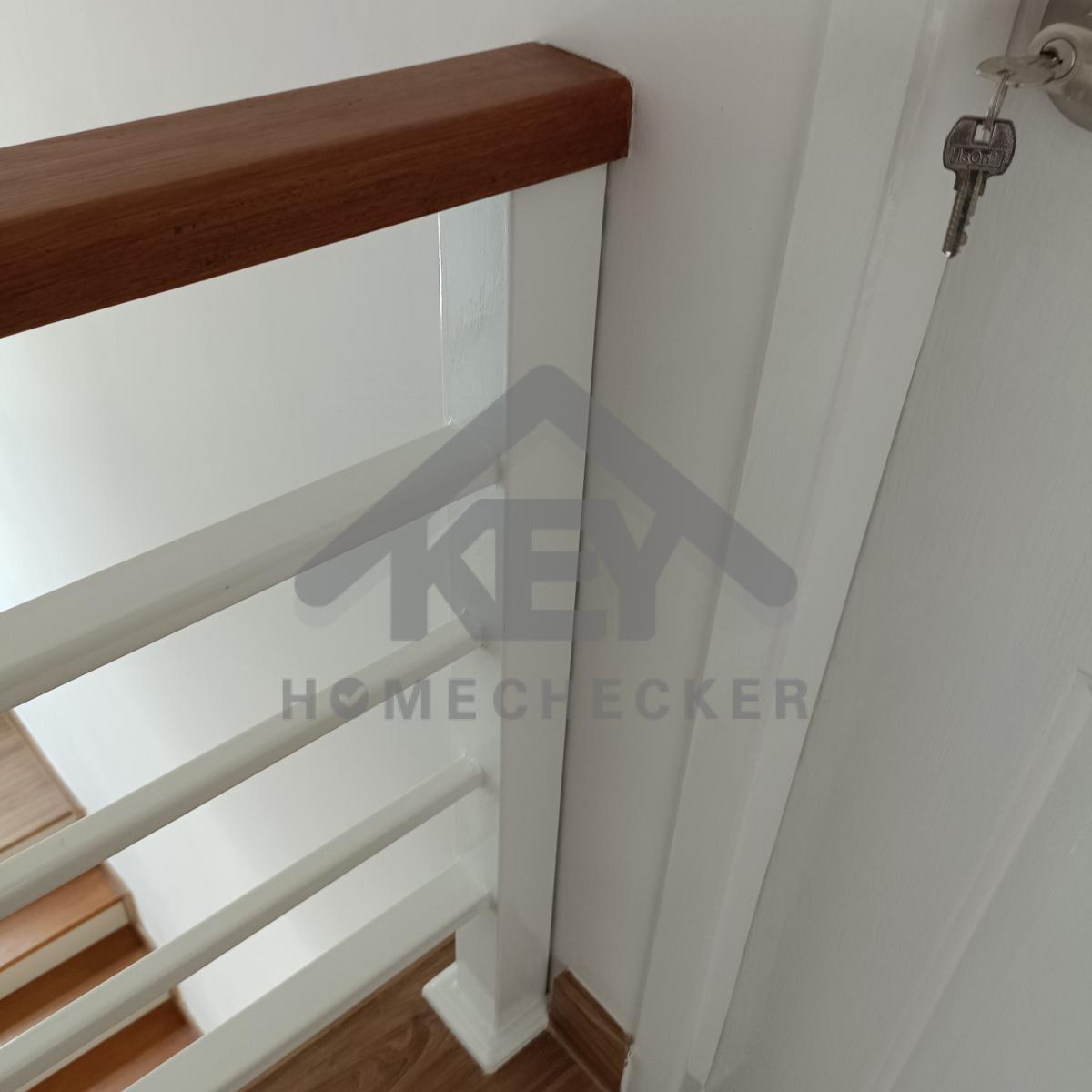

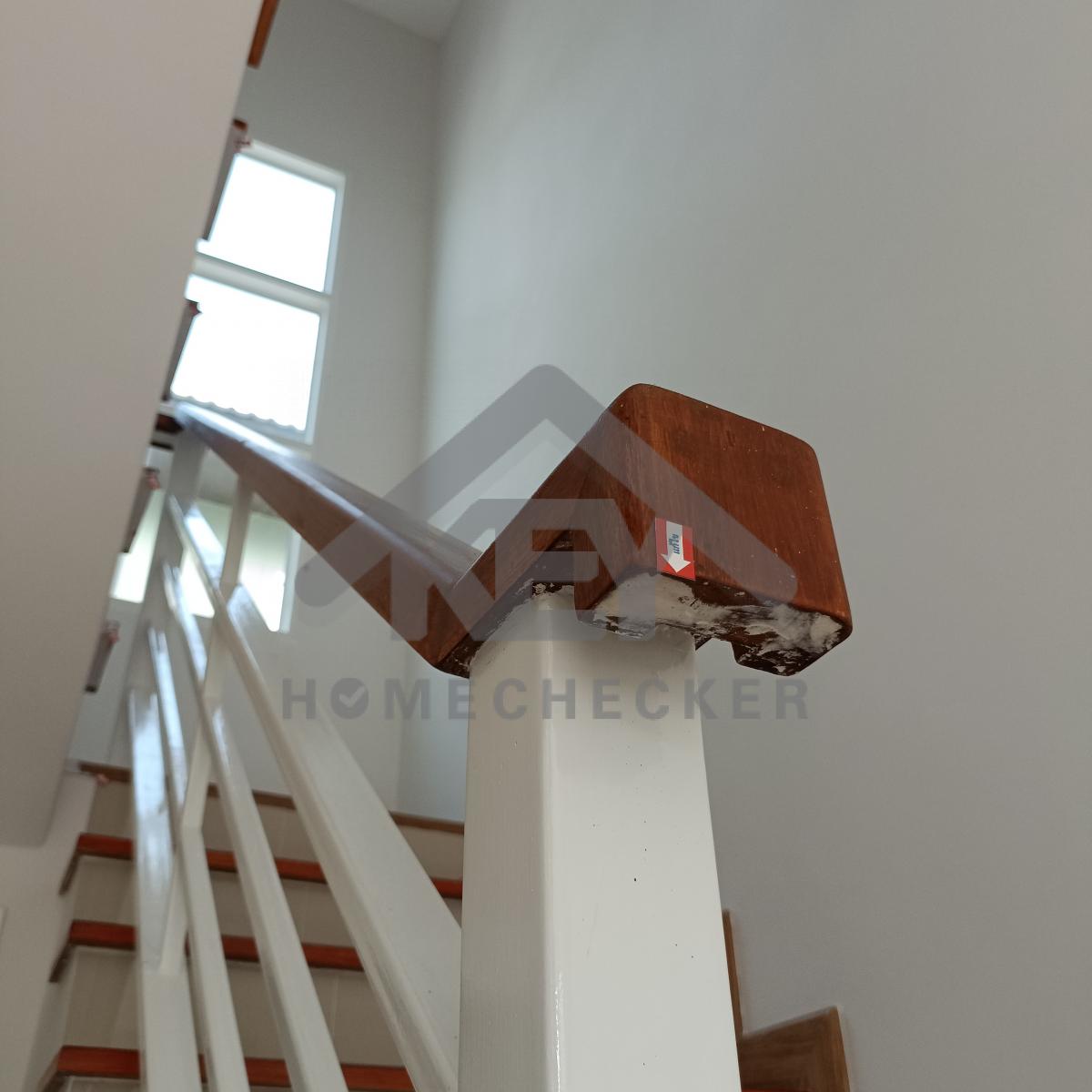

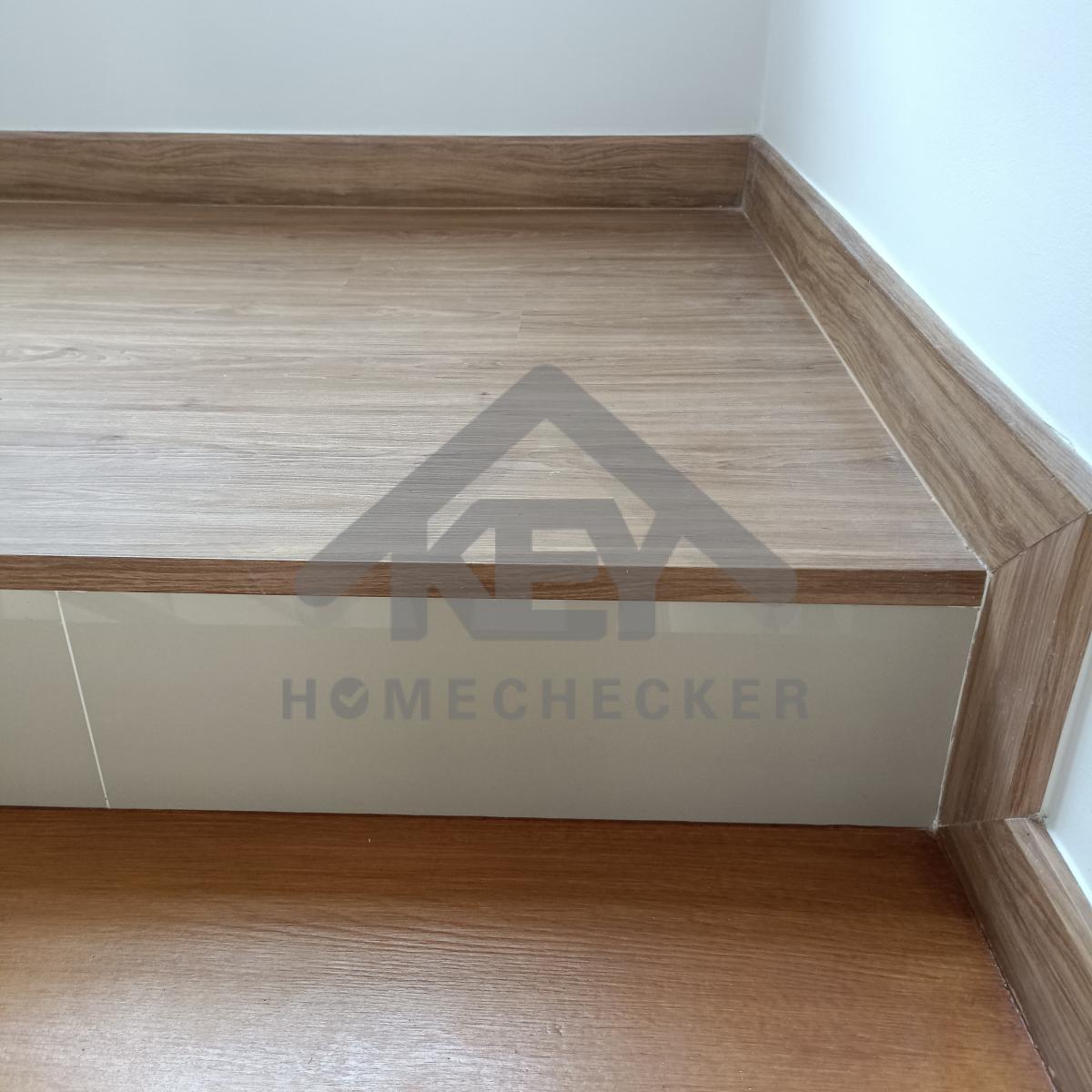

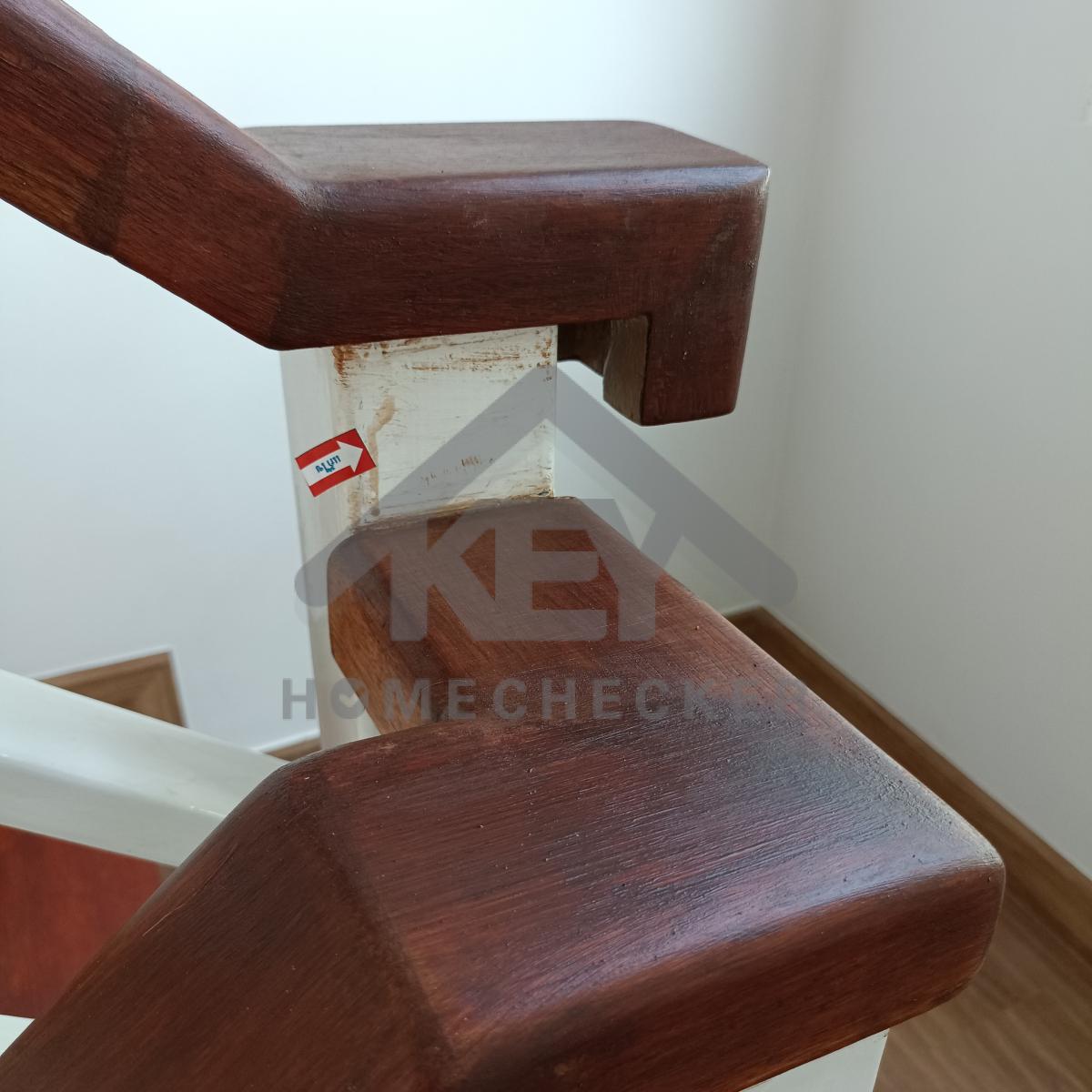

งานบันไดชั้น 1

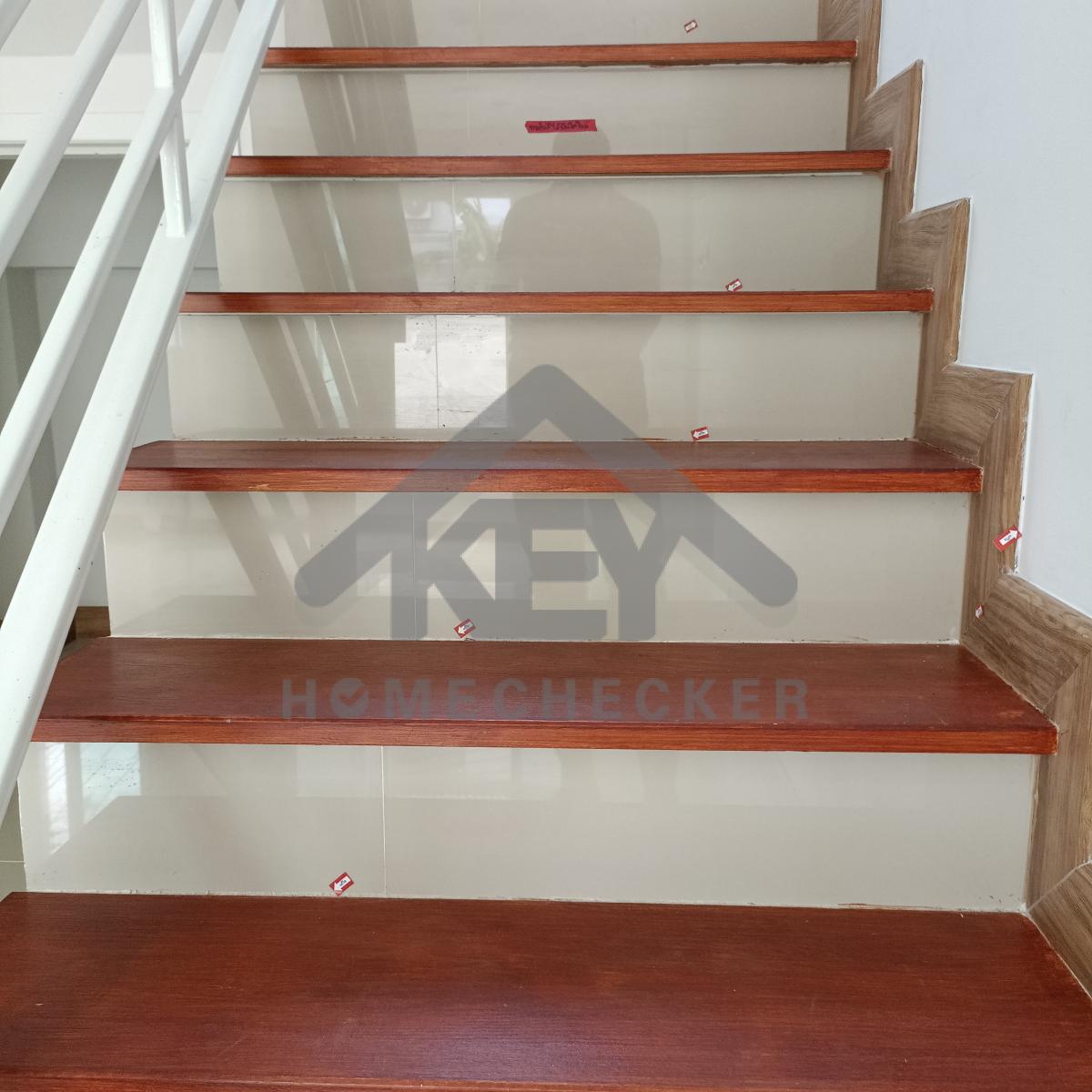

แก้ไข เก็บงานเก็บสีขอบวงกบประตูห้องใต้บันไดให้เรียบร้อย

หลังแก้ไข

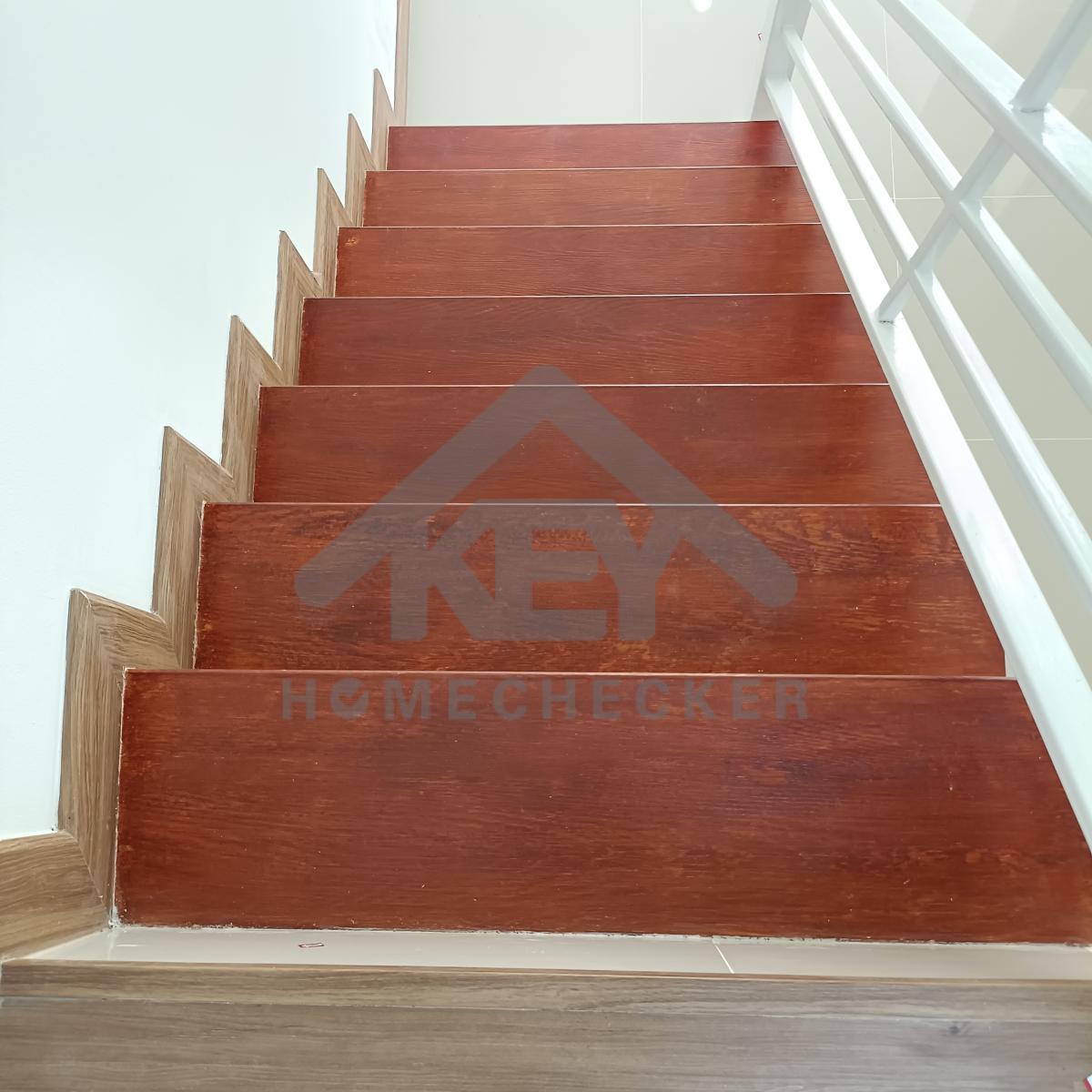

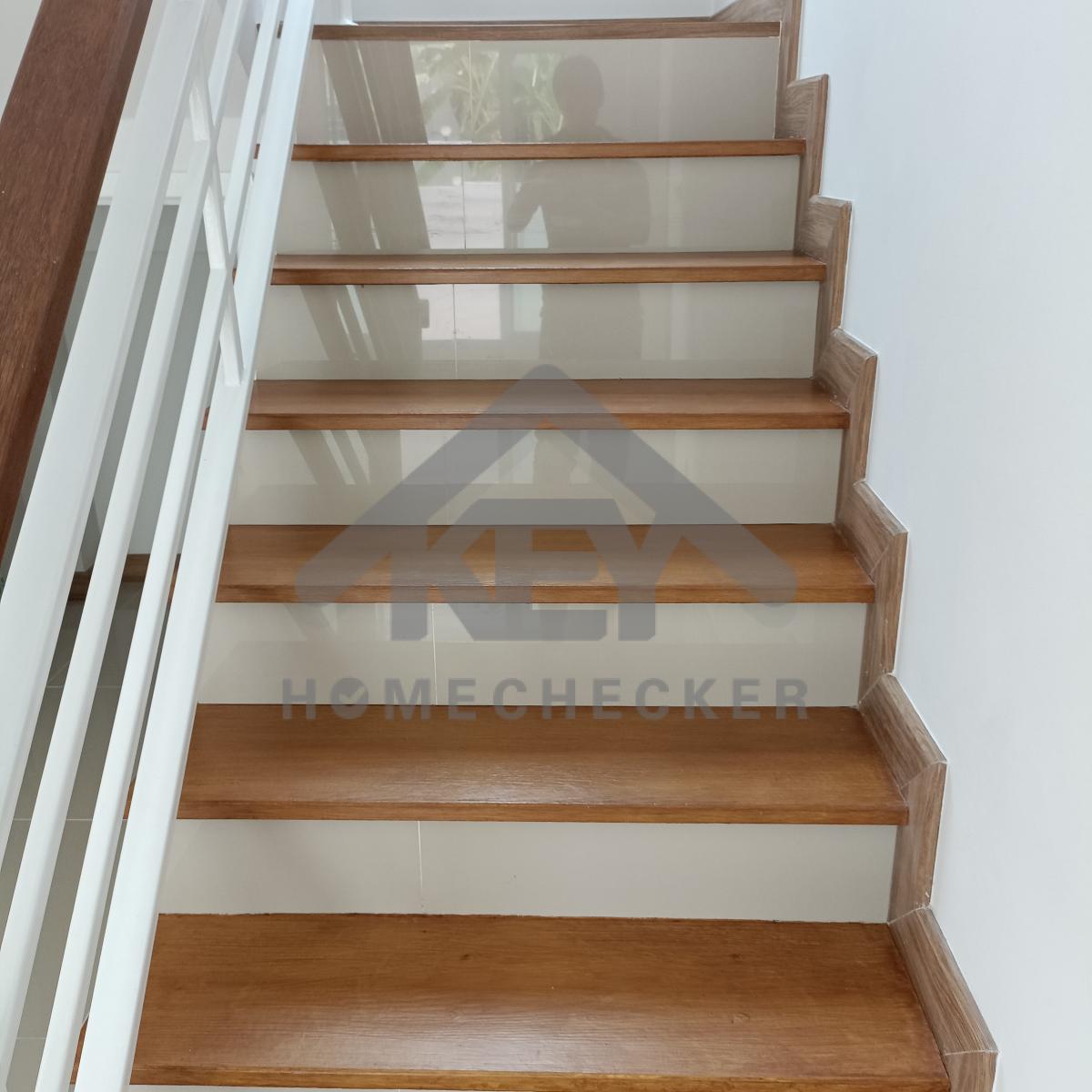

งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีขอบวงกบประตูห้องใต้บันไดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

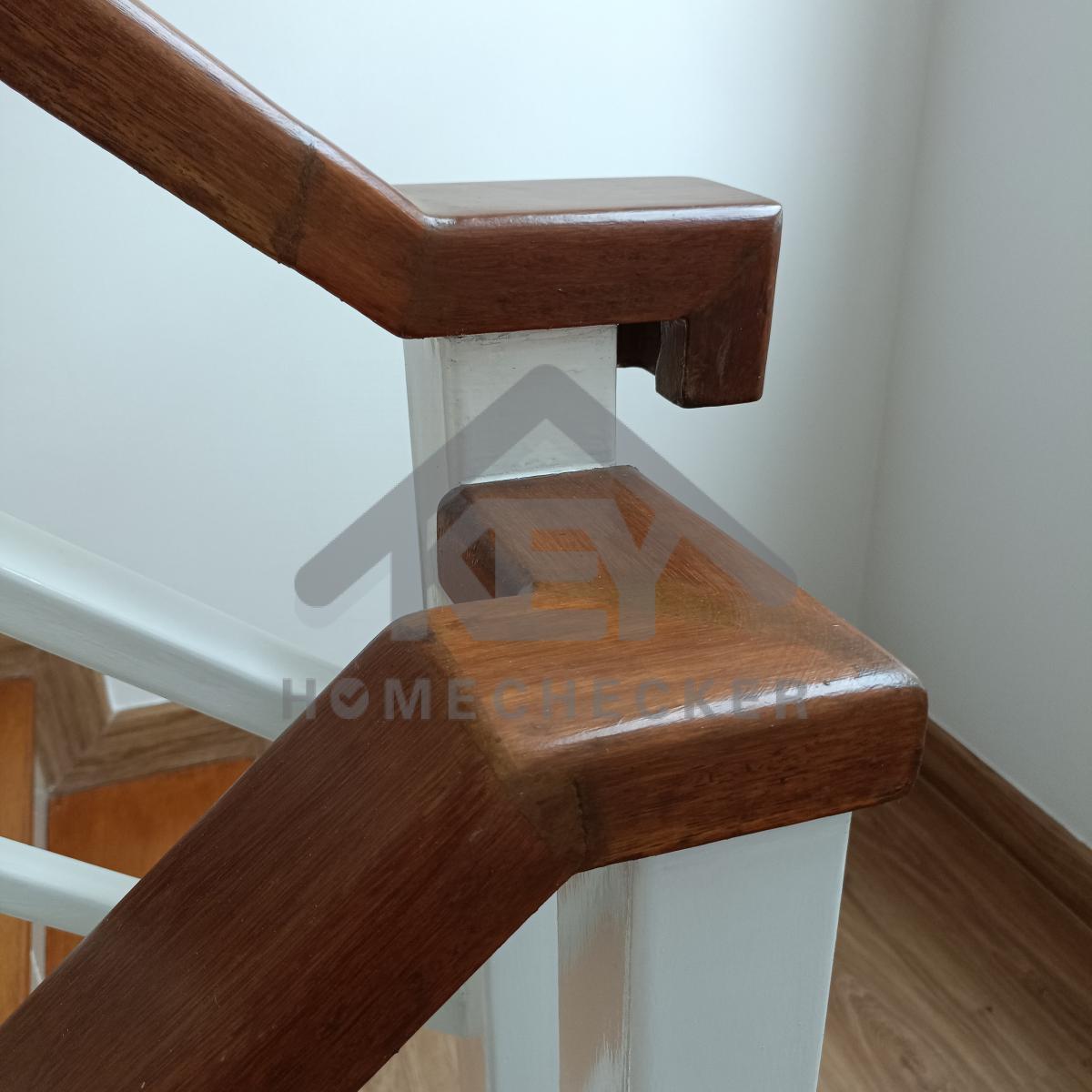

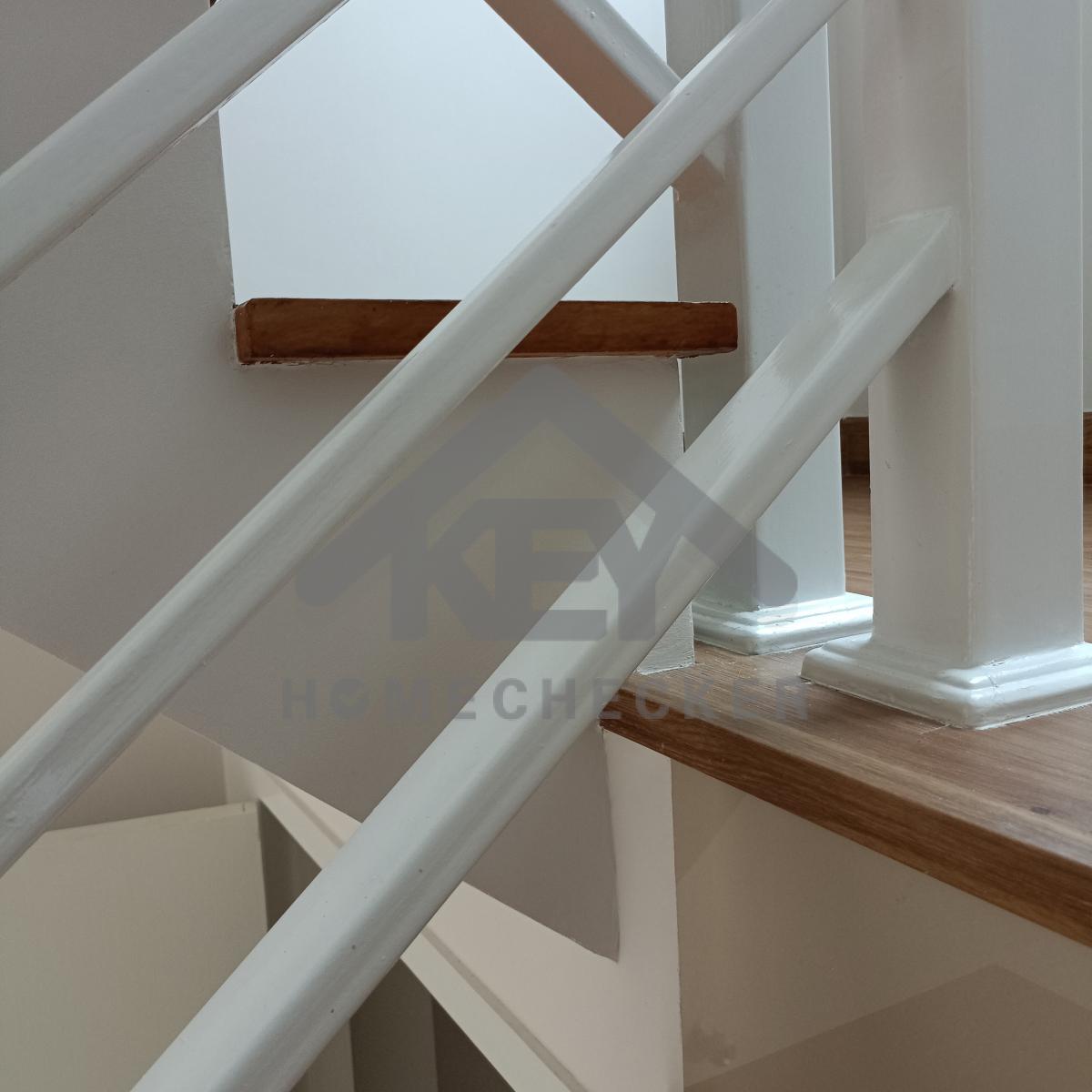

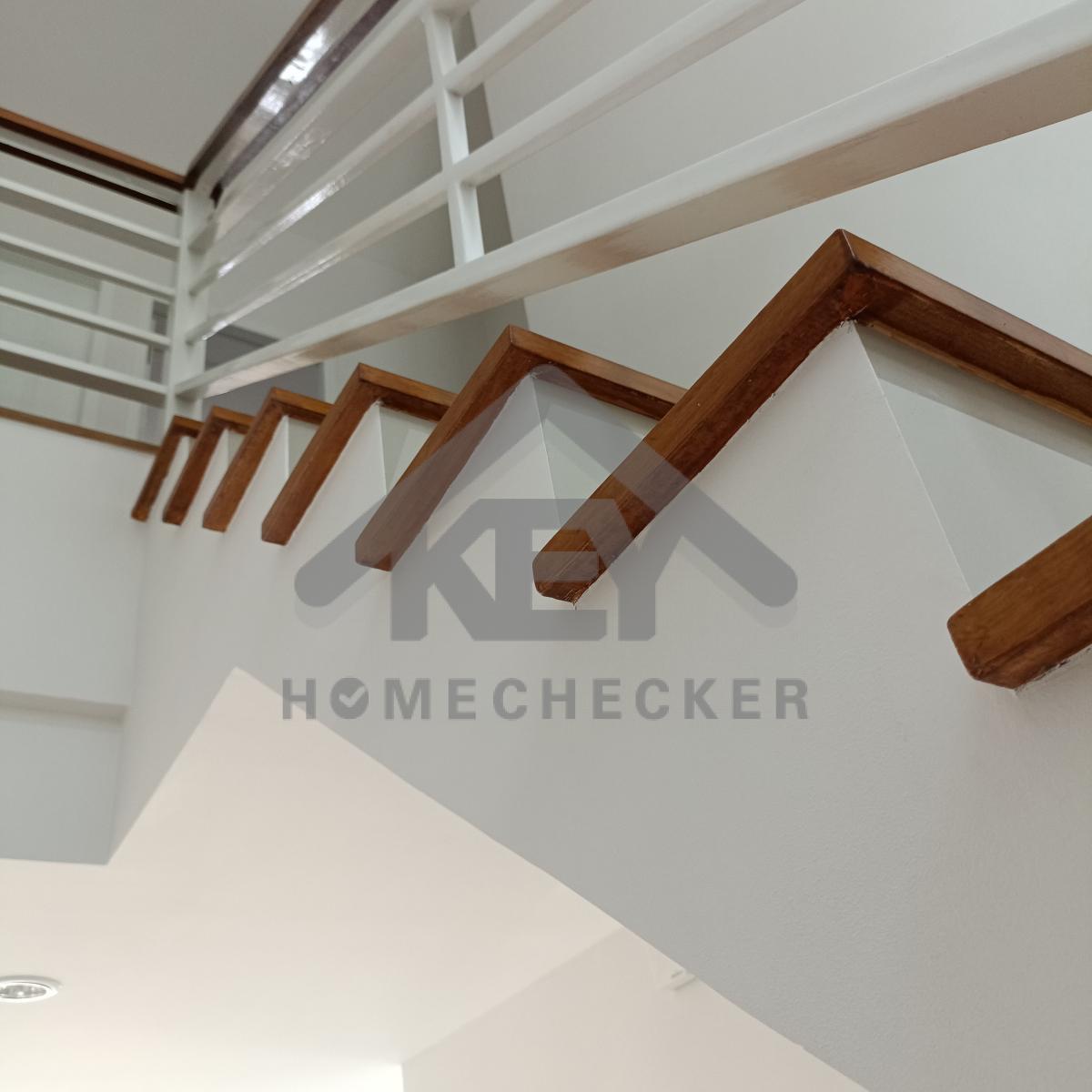

แก้ไข เก็บงานเก็บสีไม้ราวบันไดทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข ทำความสะอาดเก็บงานเก็บสีขอบไม้บันไดทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีบัวบันไดทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานซิลิโคนขอบบัวบันไดเพิ่มเติม

ก่อนแก้ไข
งานบันไดชั้น 1

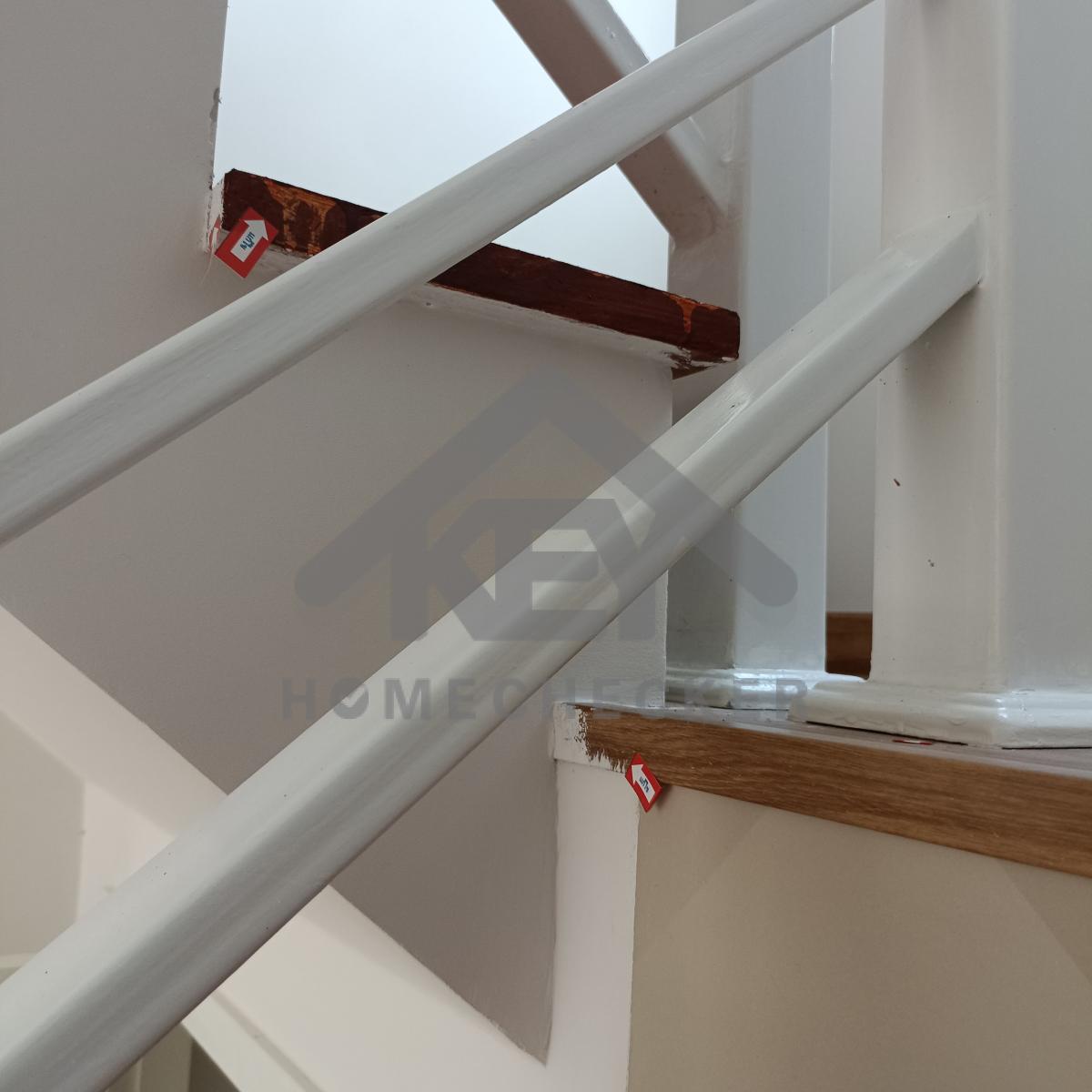

แก้ไข ไม้บันไดสีด่างทาเก็บสีใหม่ทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข ไม้บันไดสีด่างทาเก็บสีใหม่ทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีขอบไม้บันได และทาสีให้เหมือนกันทุกขั้นให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

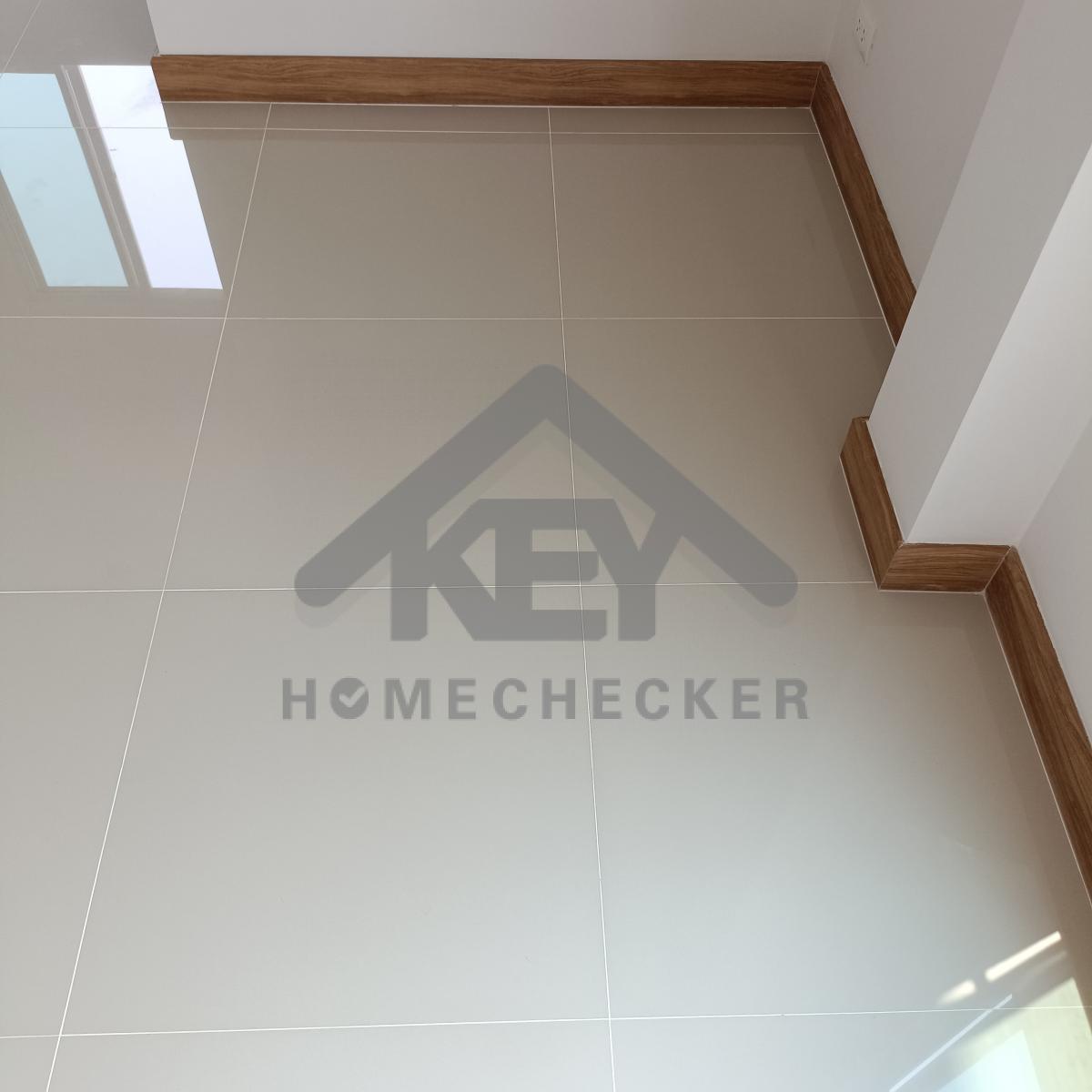

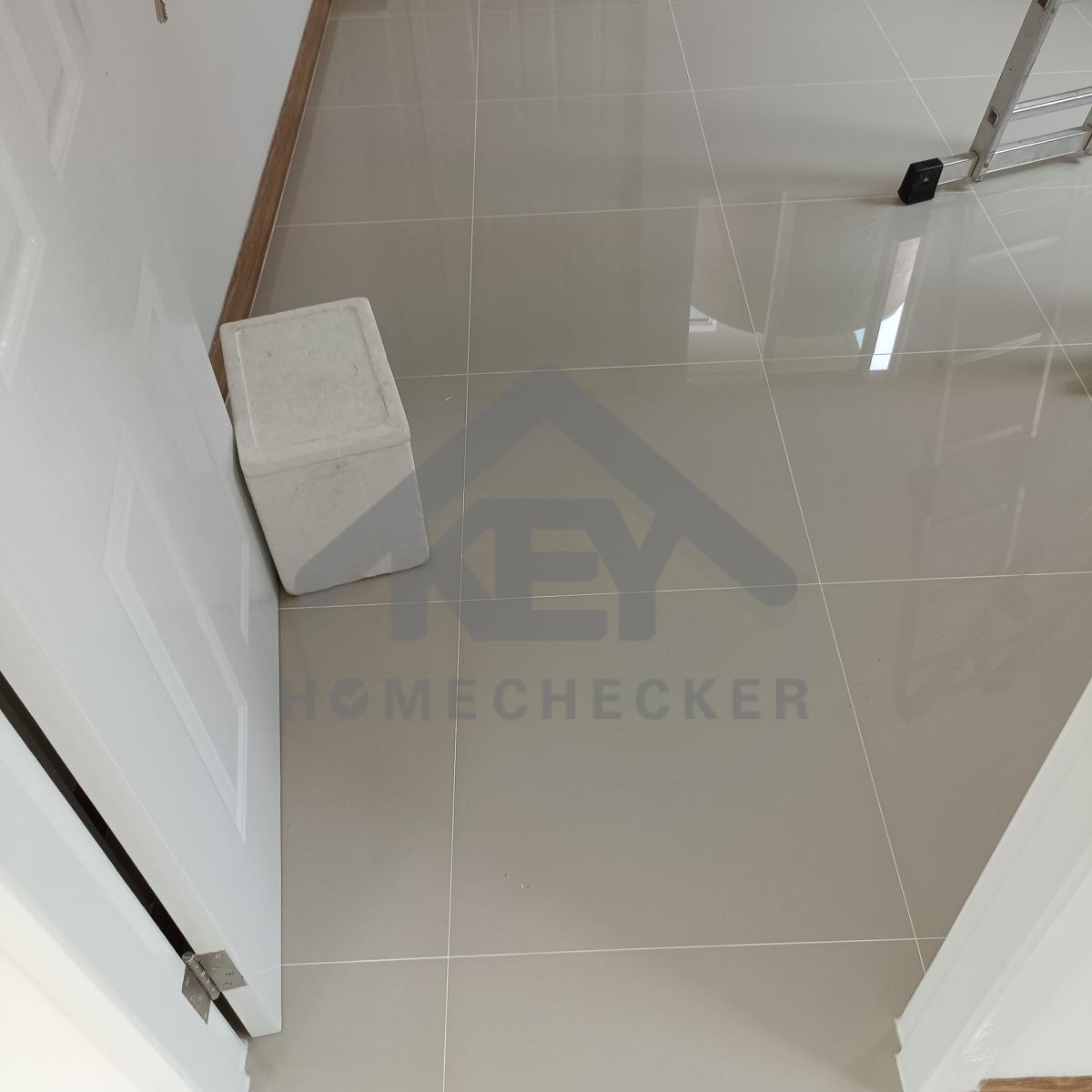

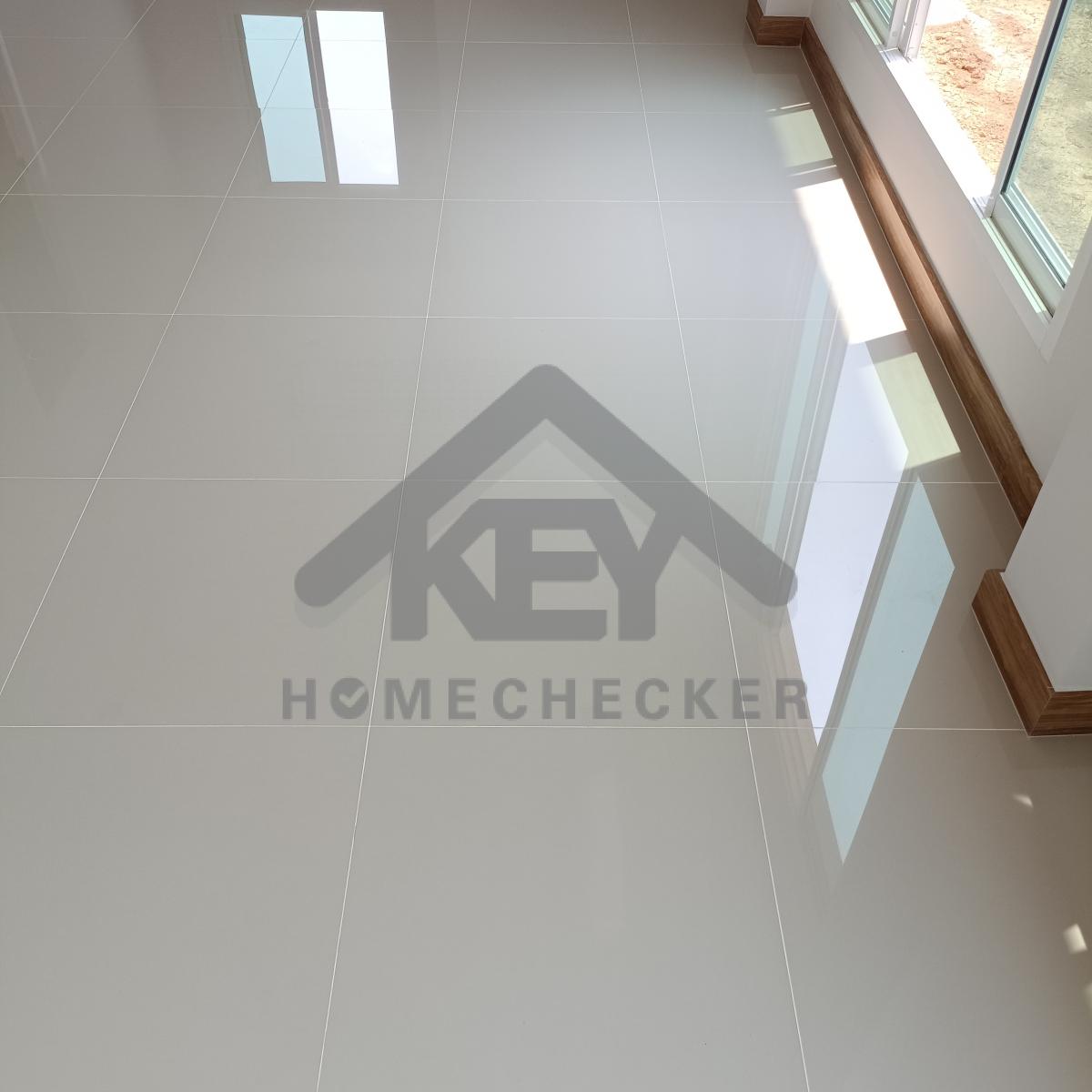

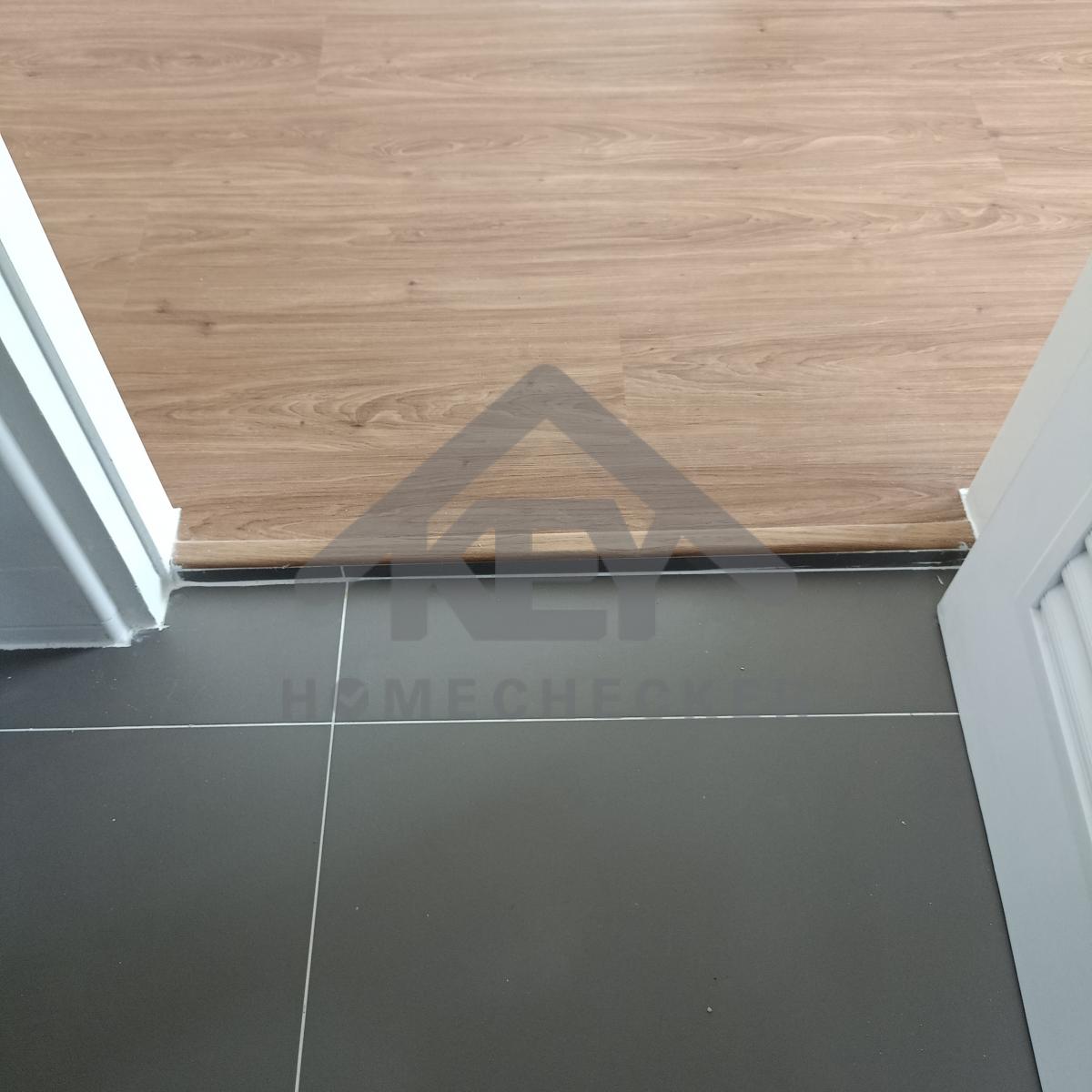

แก้ไข กระเบื้องไม่แน่น

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

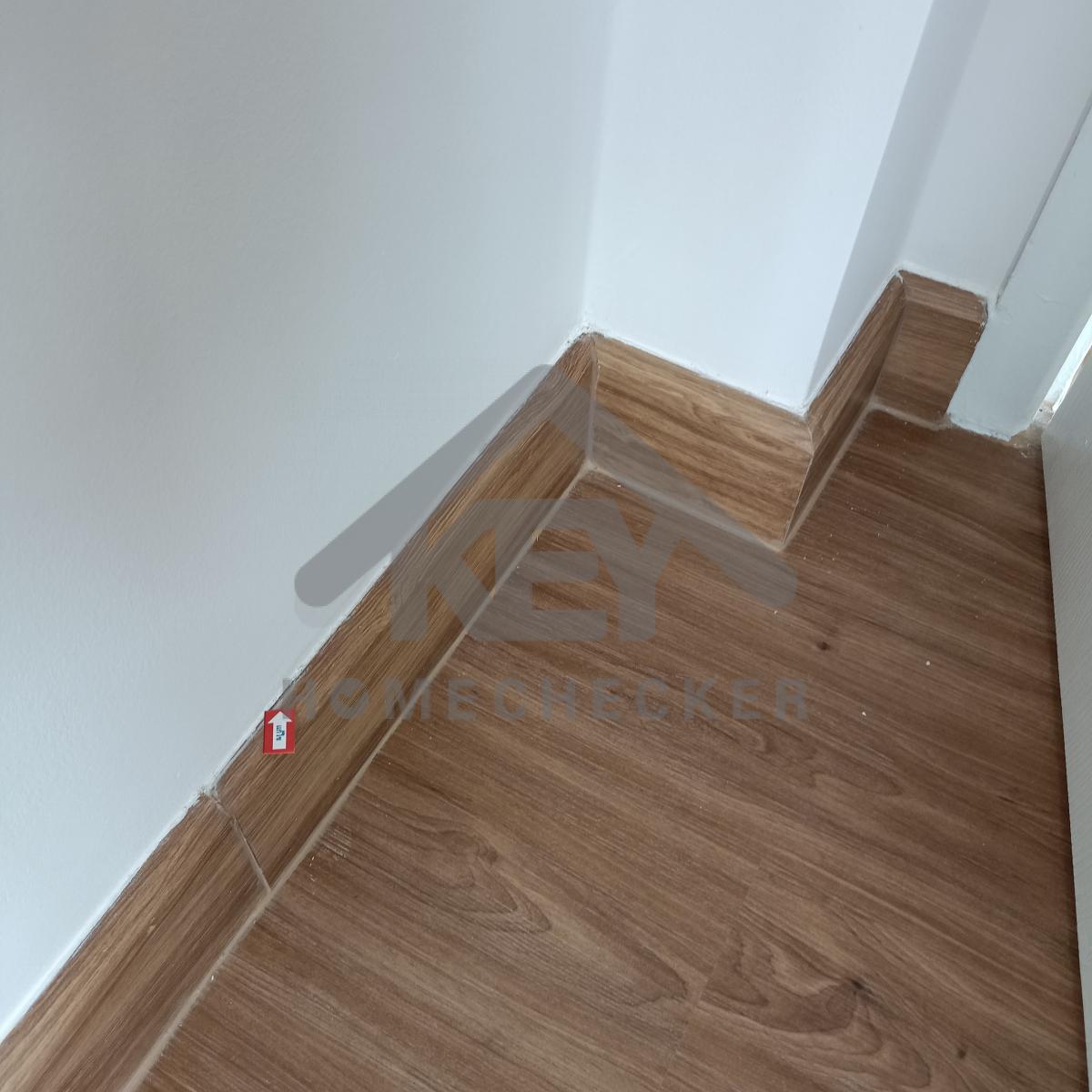

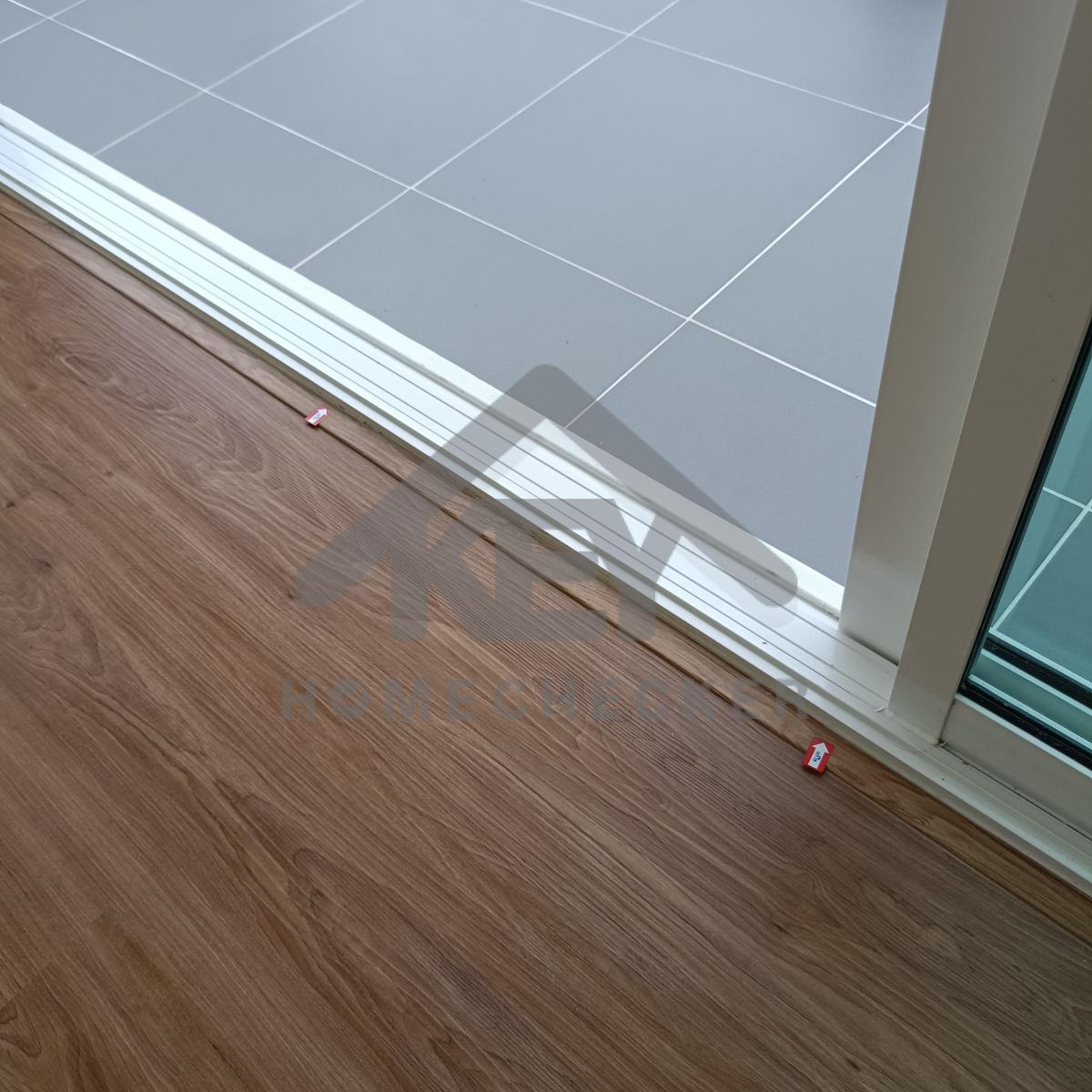

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

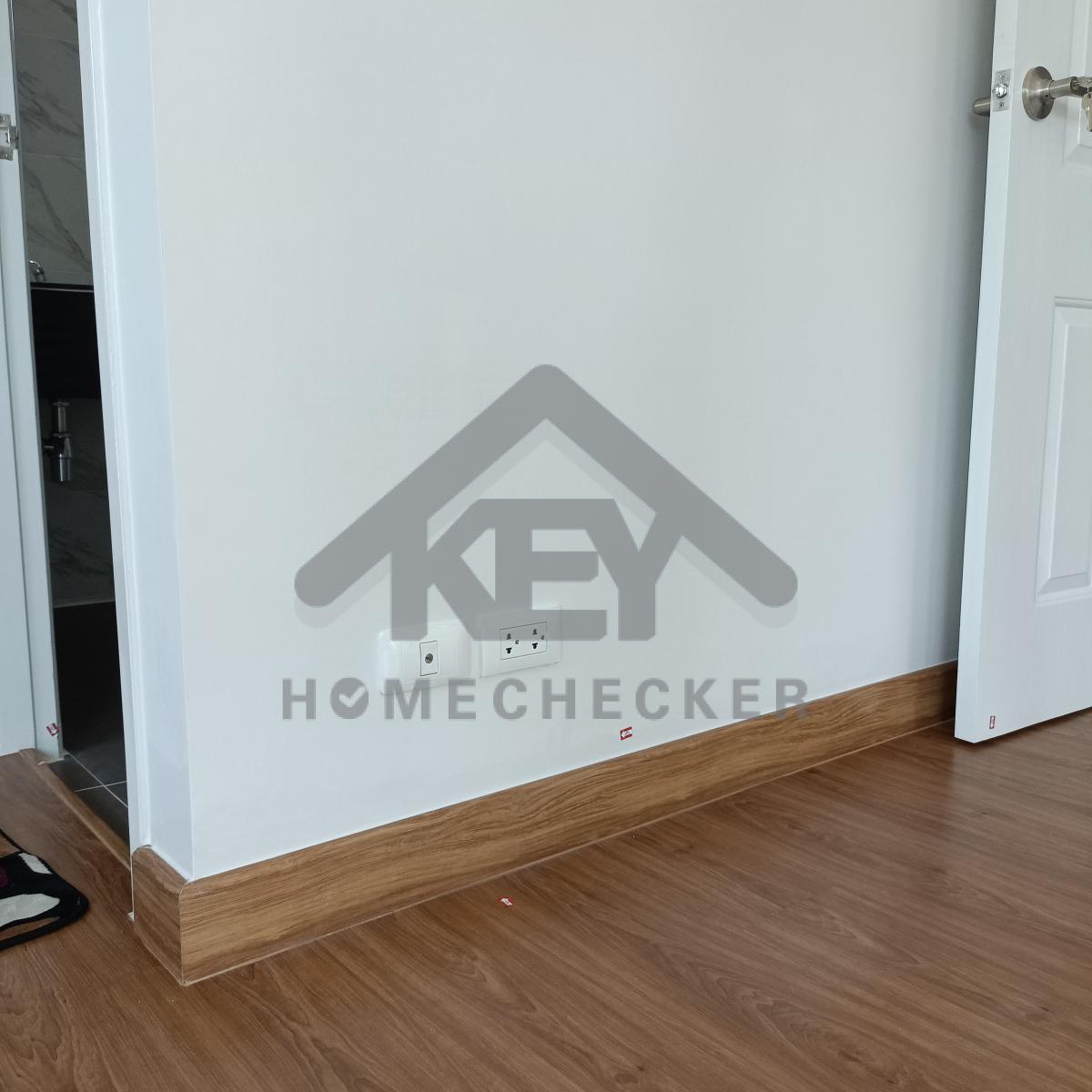

แก้ไข ทำความสะอาดเก็บงานเก็บสีราวบันไดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข ไม้ราวบันไดสีด่างทาเก็บสีใหม่ทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

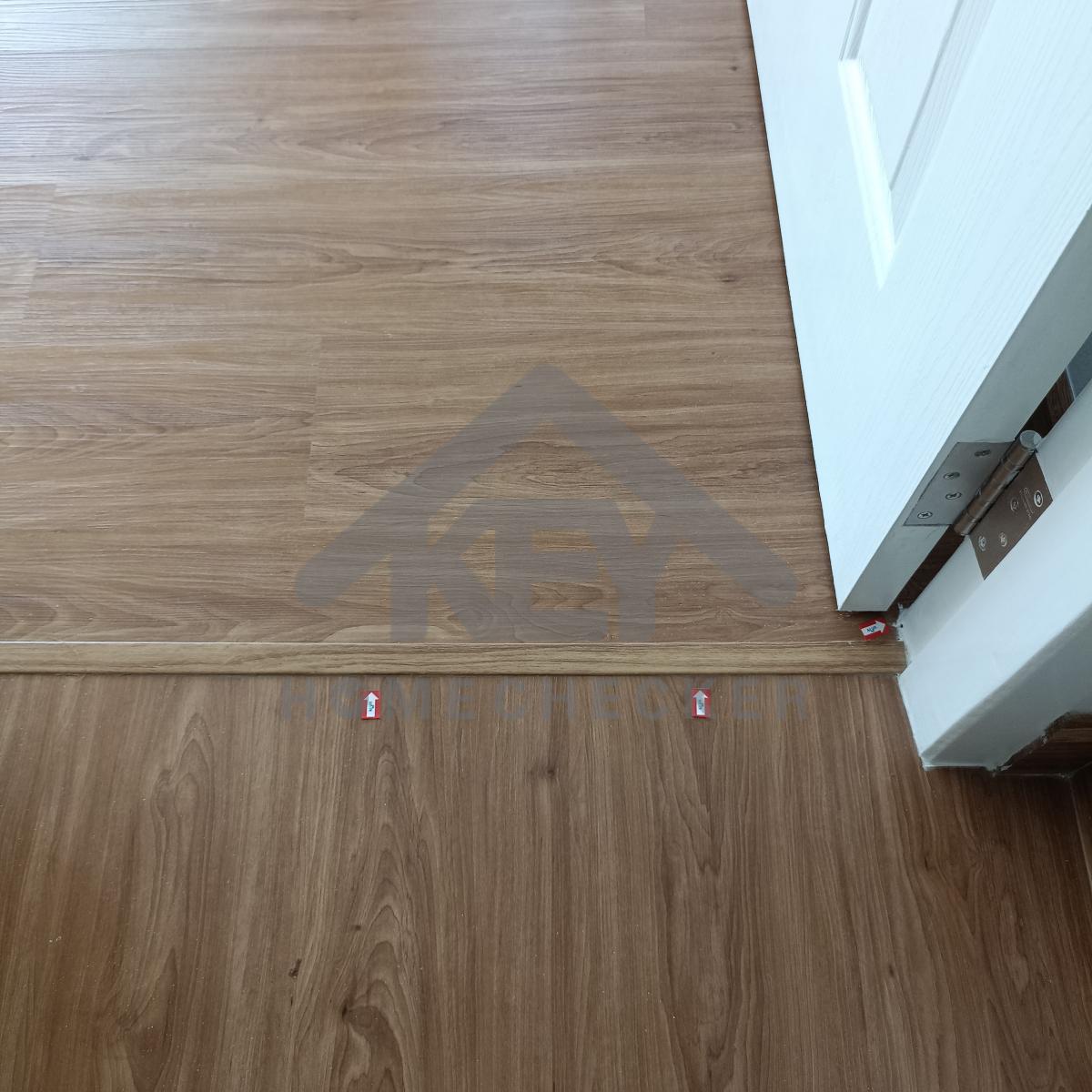

แก้ไข แผ่นไม้พื้นบวมขึ้นขอบ เปลี่ยนหรือเก็บงานใหม่ให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

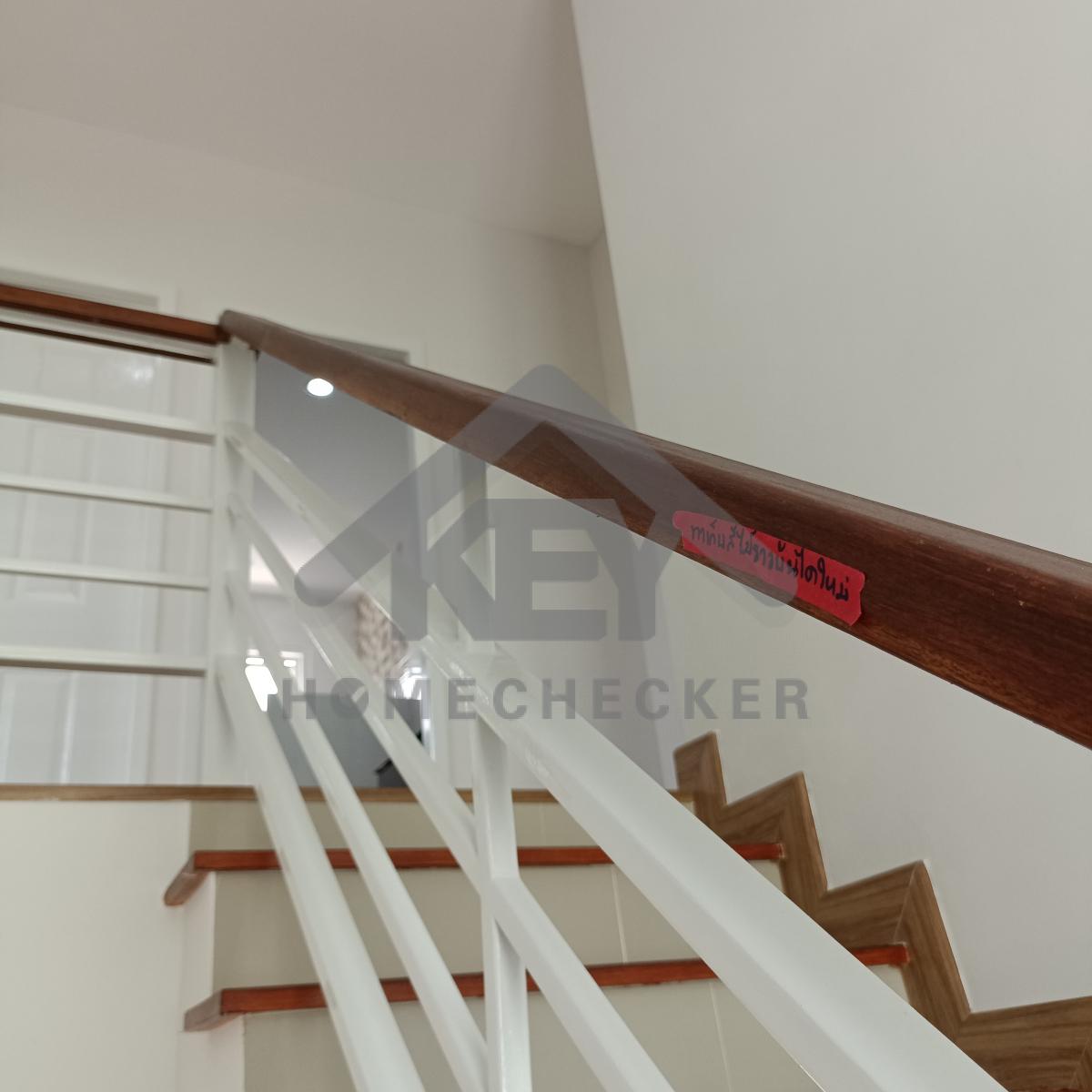

**แนะนำเก็บงานขอบเหล็กราวระเบียงด้วยซิลิโคนหรือแด๊ปเพิ่มเติม

ก่อนแก้ไข
งานบันไดชั้น 1

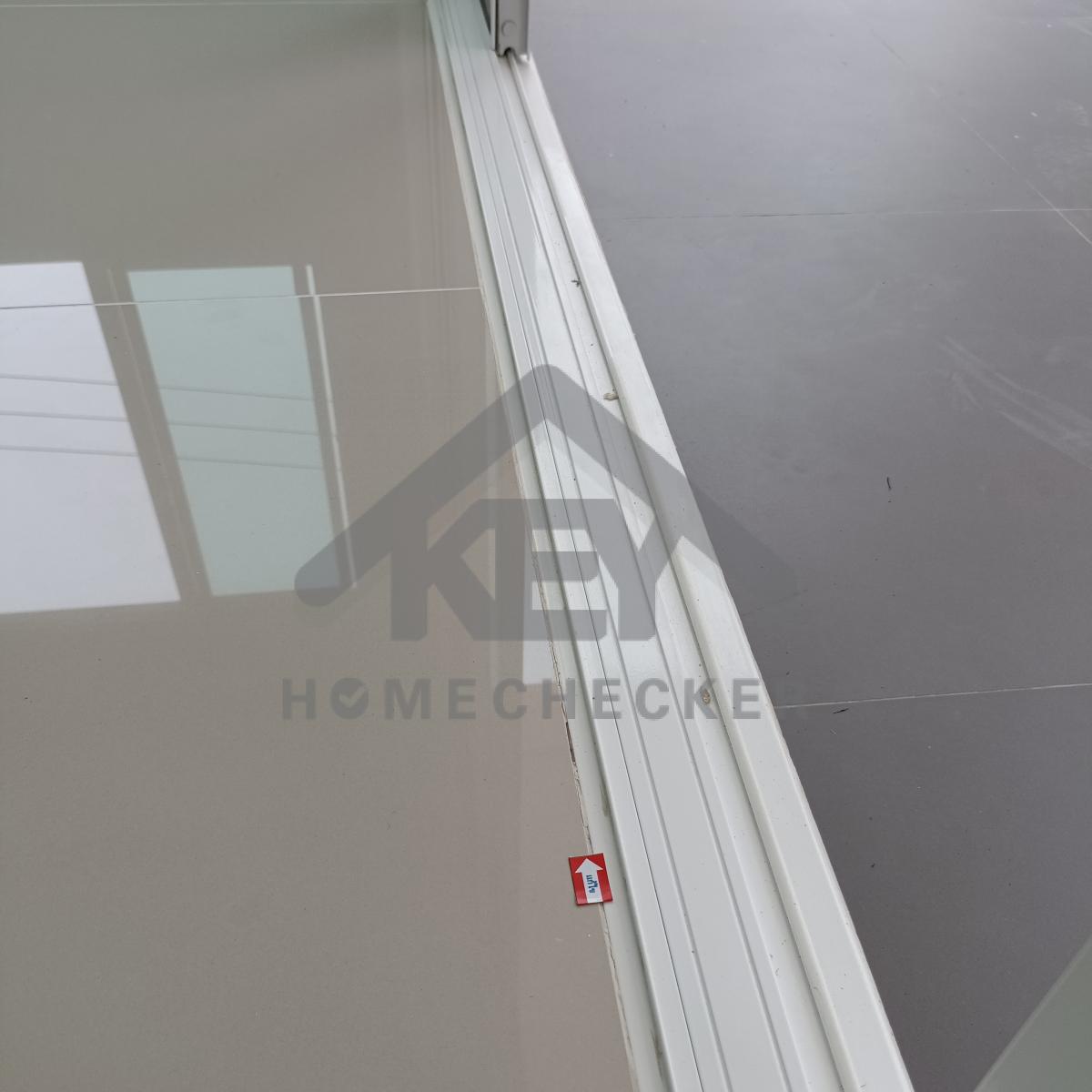

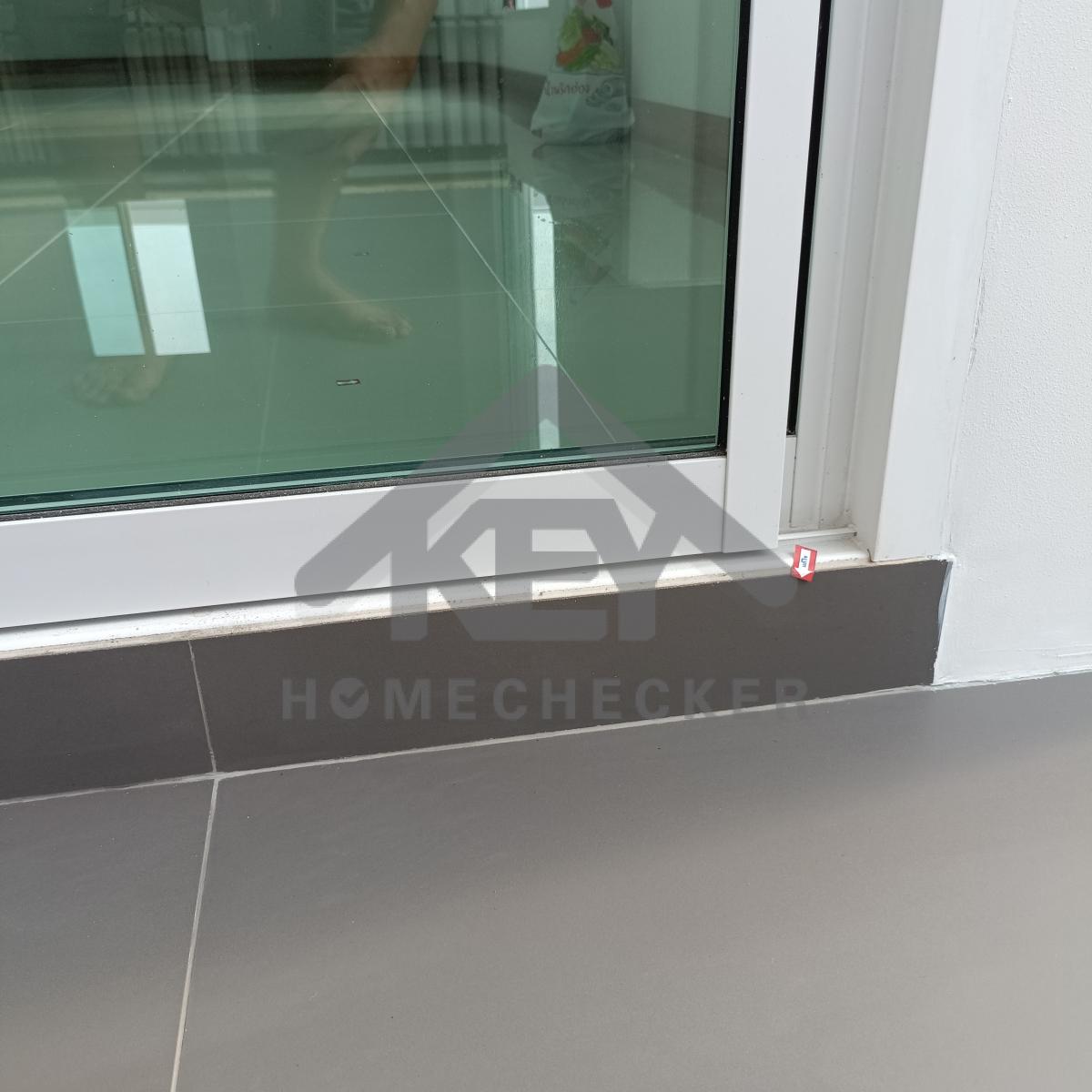

แก้ไข เก็บงานเก็บสีขอบหน้าต่างให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีขอบหน้าต่างให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานแผ่นปิดผิวบัวบันไดหลุดลอกเพิ่มเติม

งานบันไดชั้น 1

แก้ไข ขัดเก็บสีหัวสกรูไม้บันไดเพิ่มเติม

10. งานห้องน้ำชั้น 1 (1)

ก่อนแก้ไข

งานห้องน้ำชั้น 1 (1)

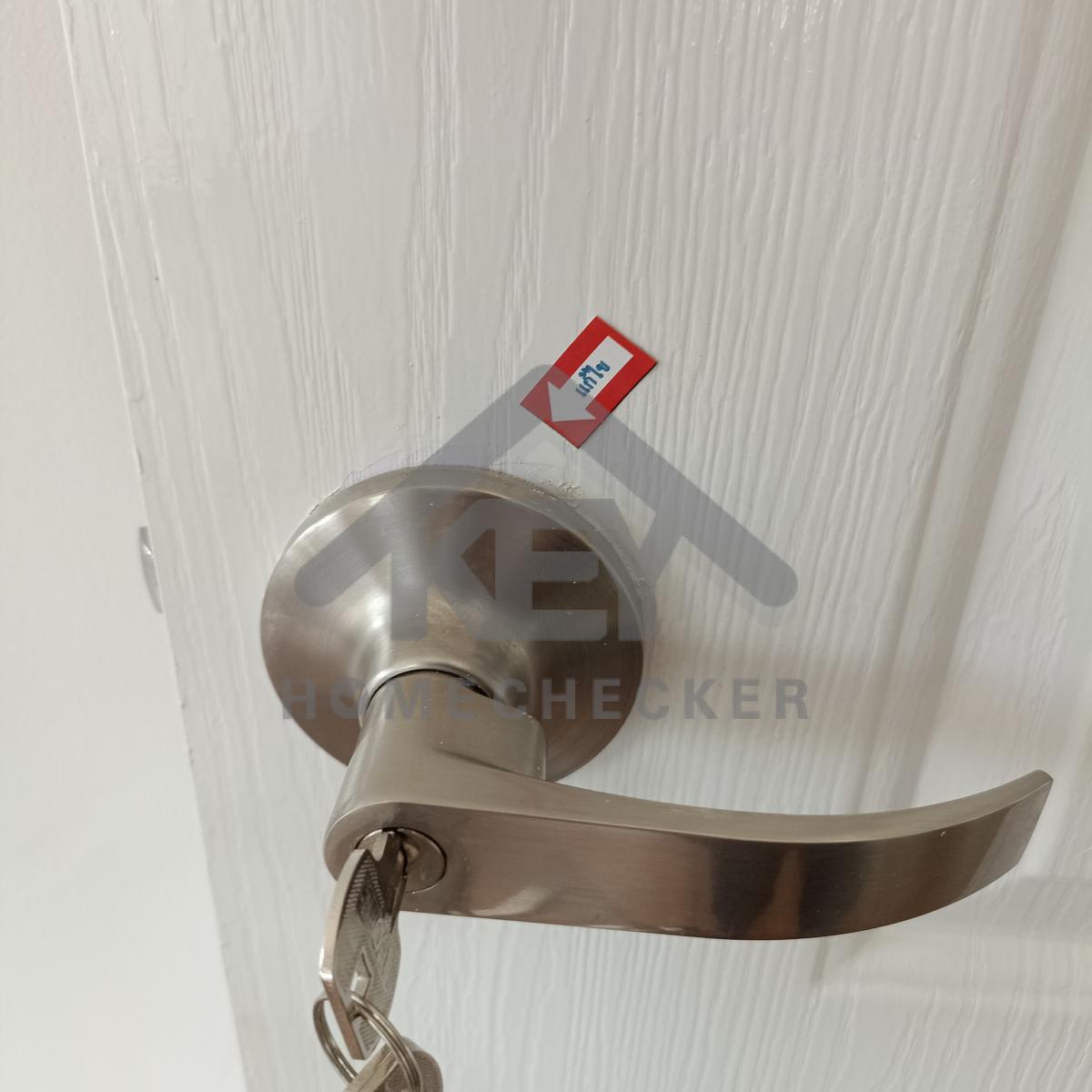

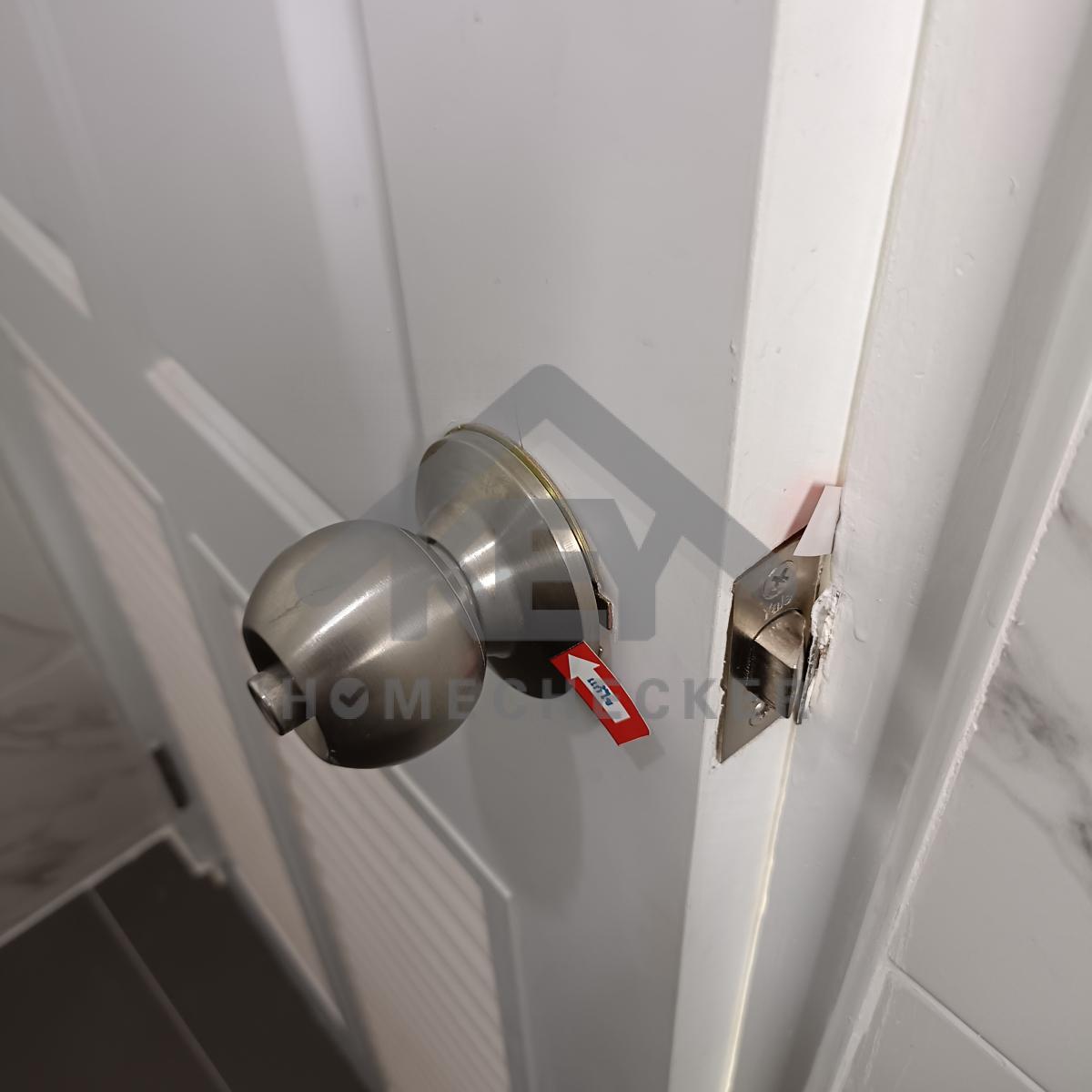

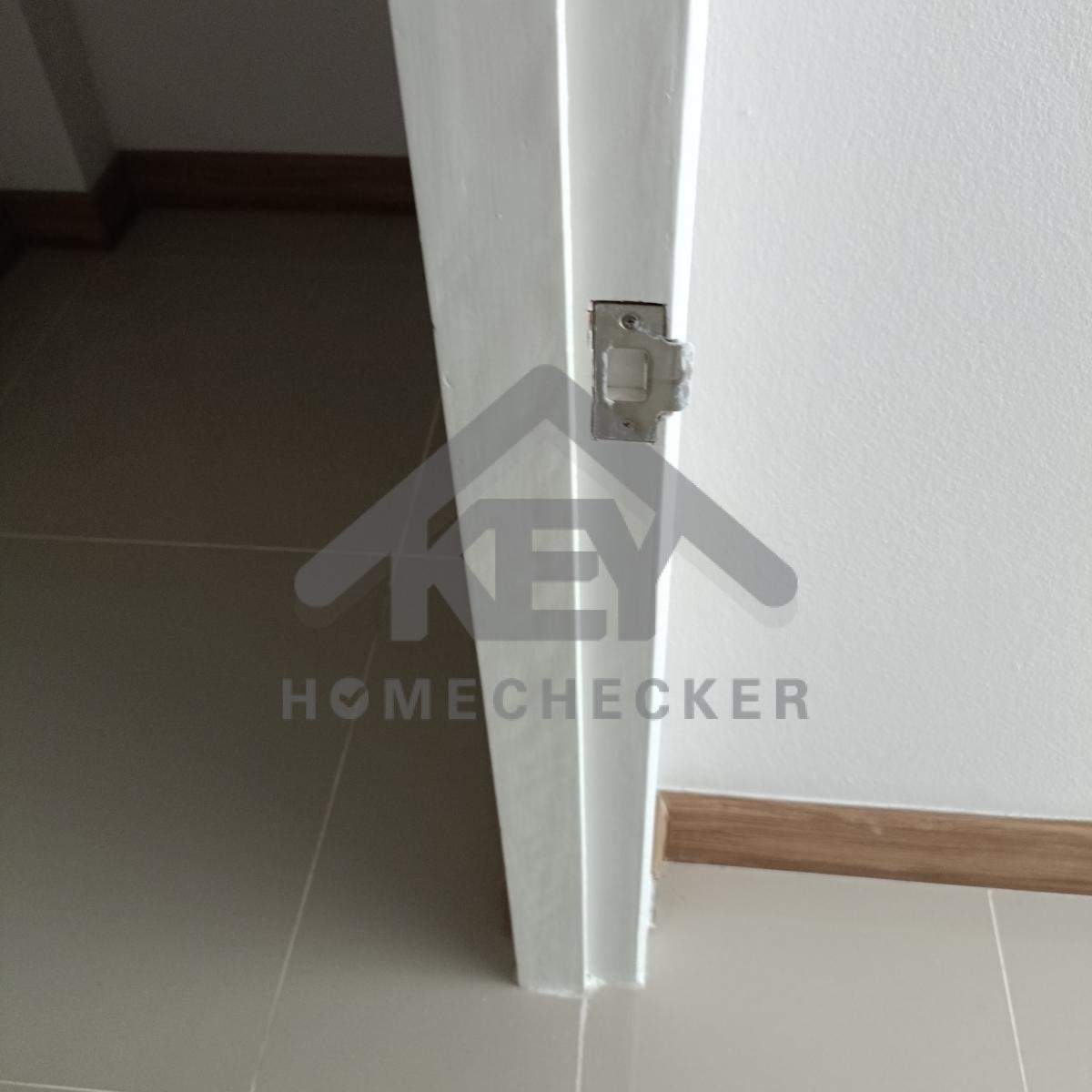

แก้ไข ติดตั้งลูกบิดประตูให้แน่นหนา

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

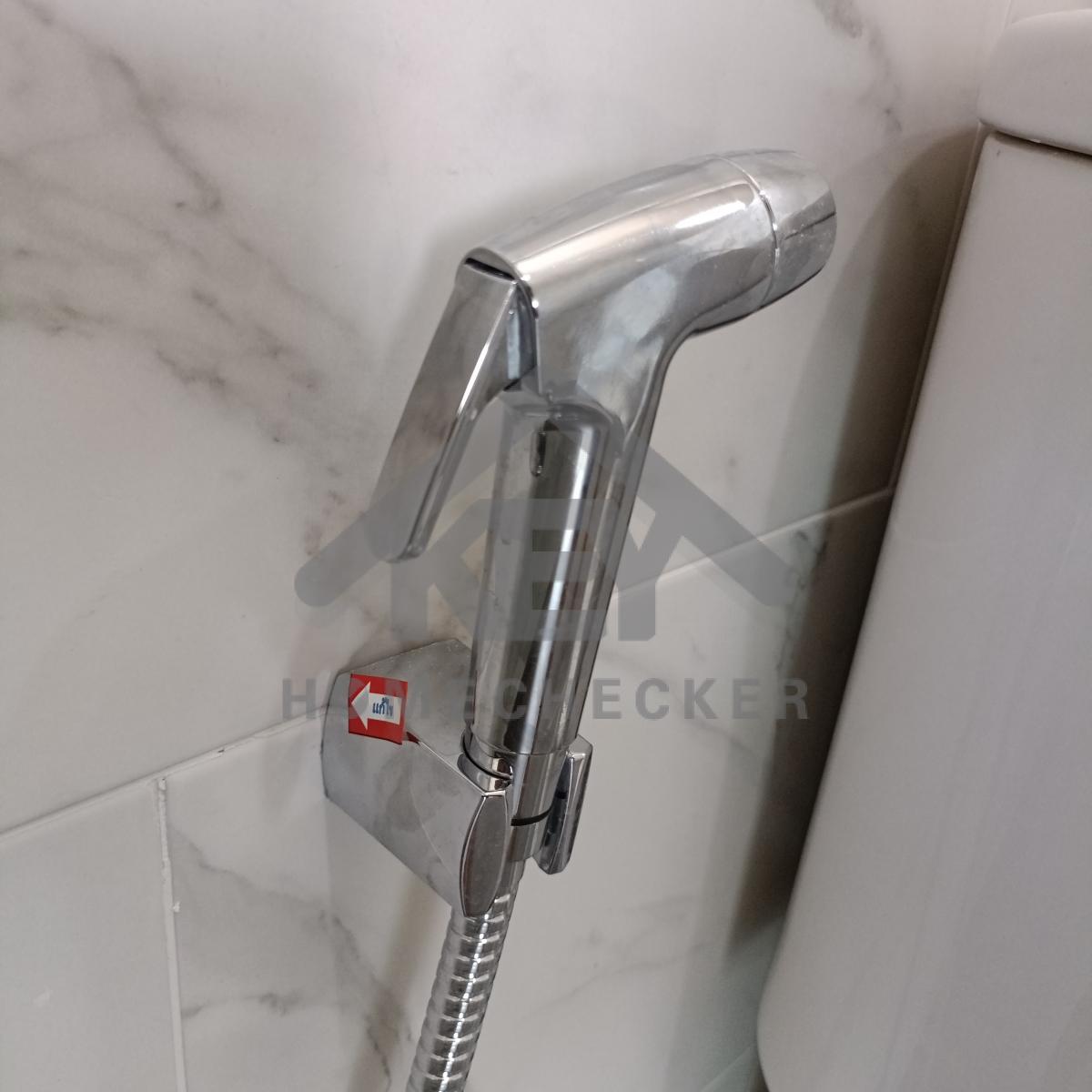

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

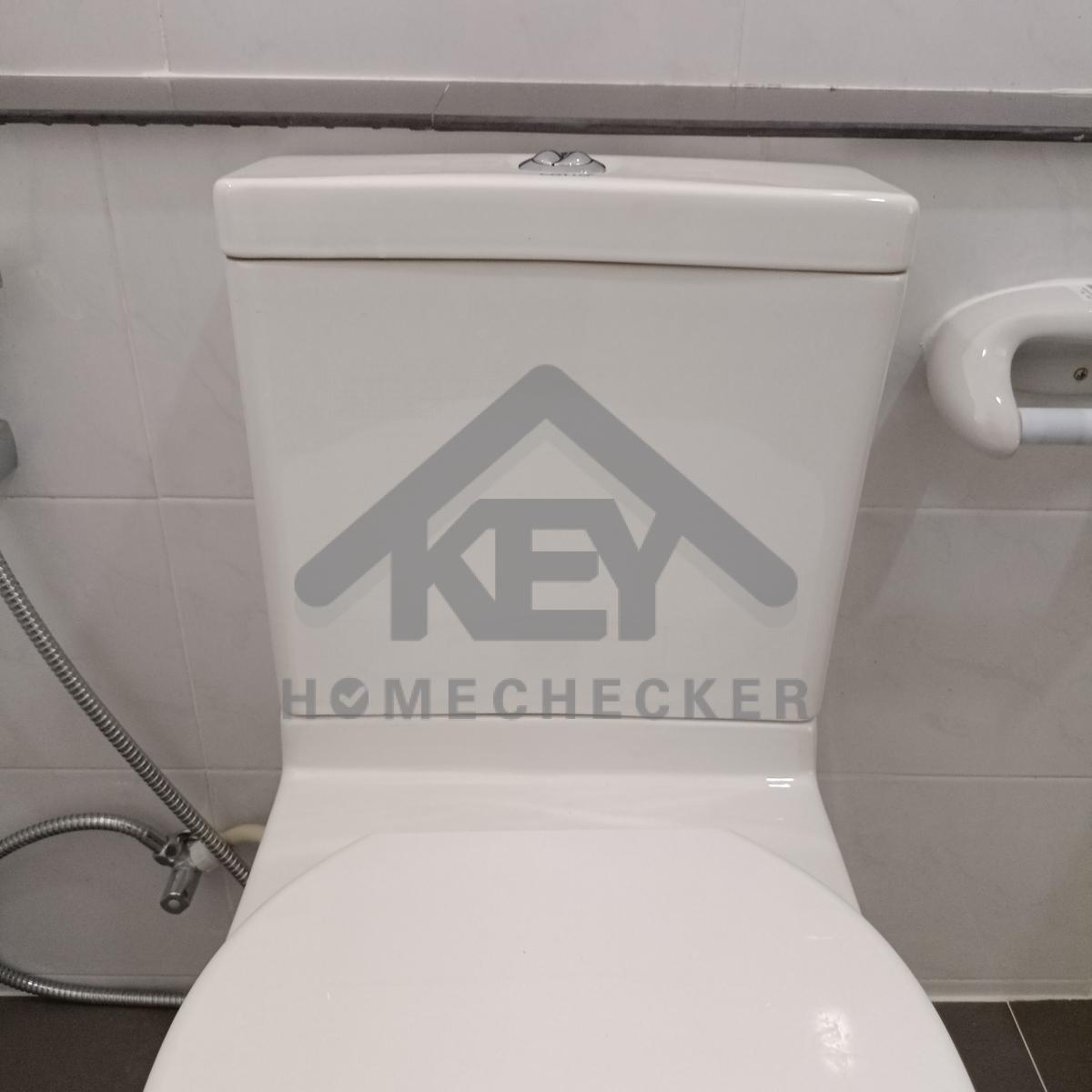

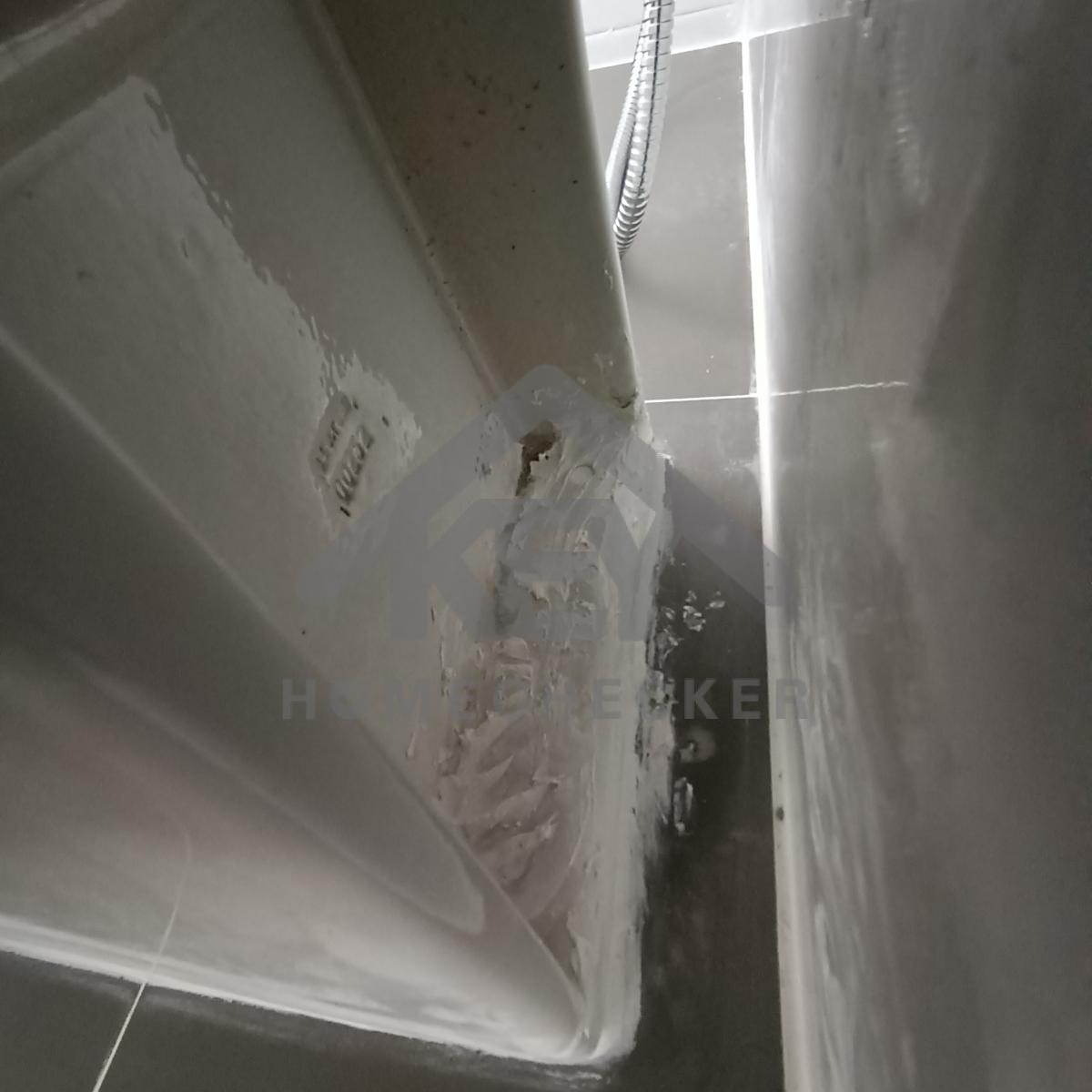

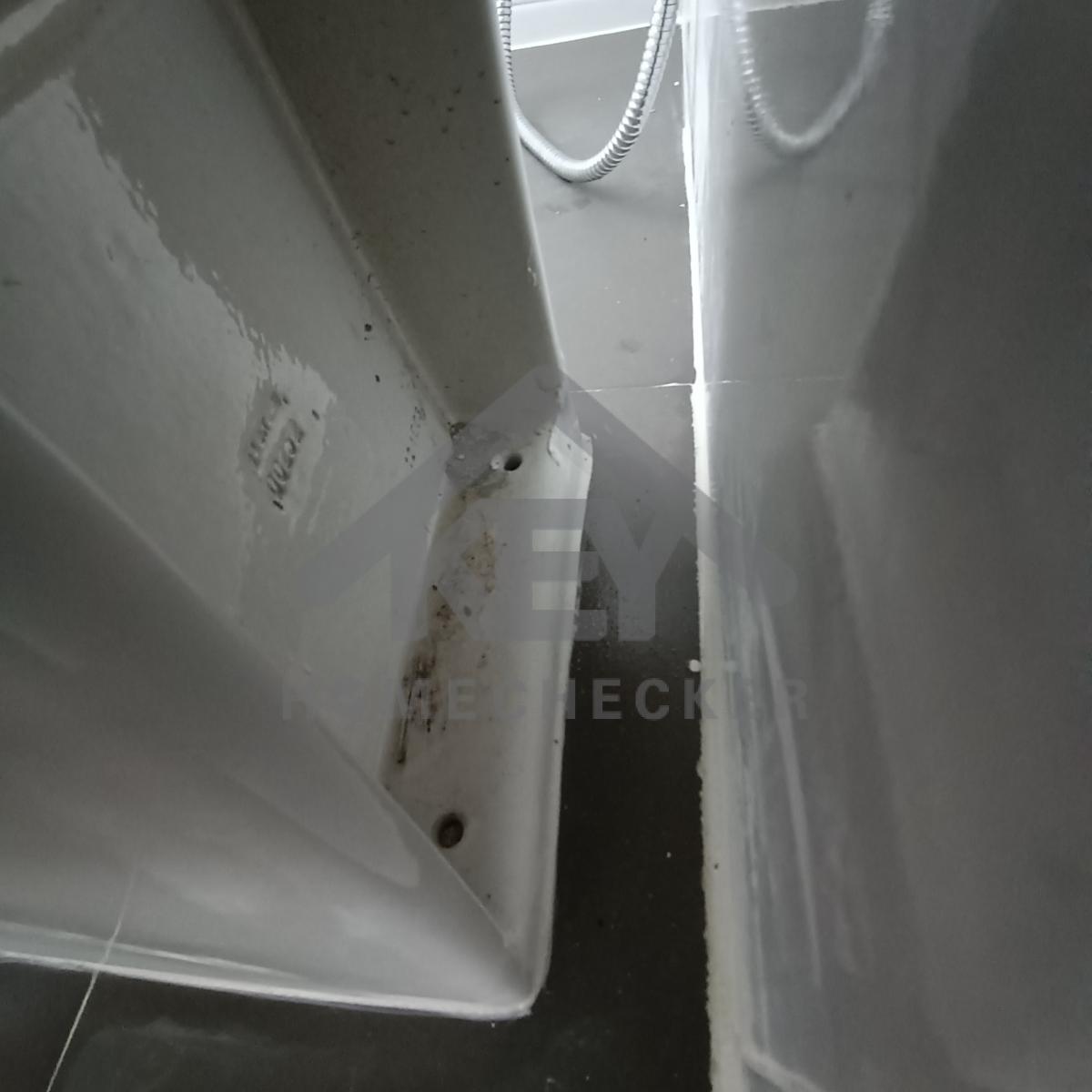

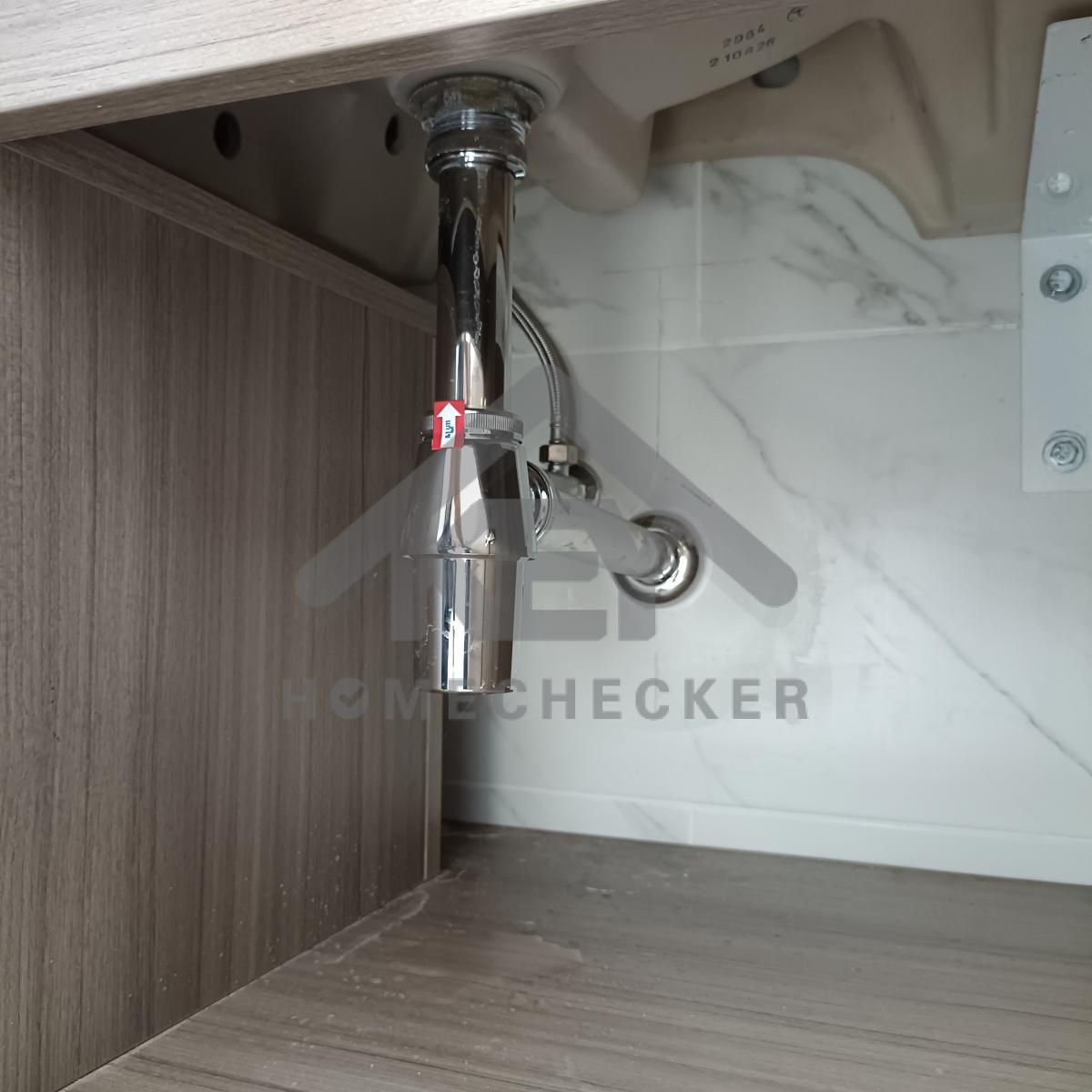

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

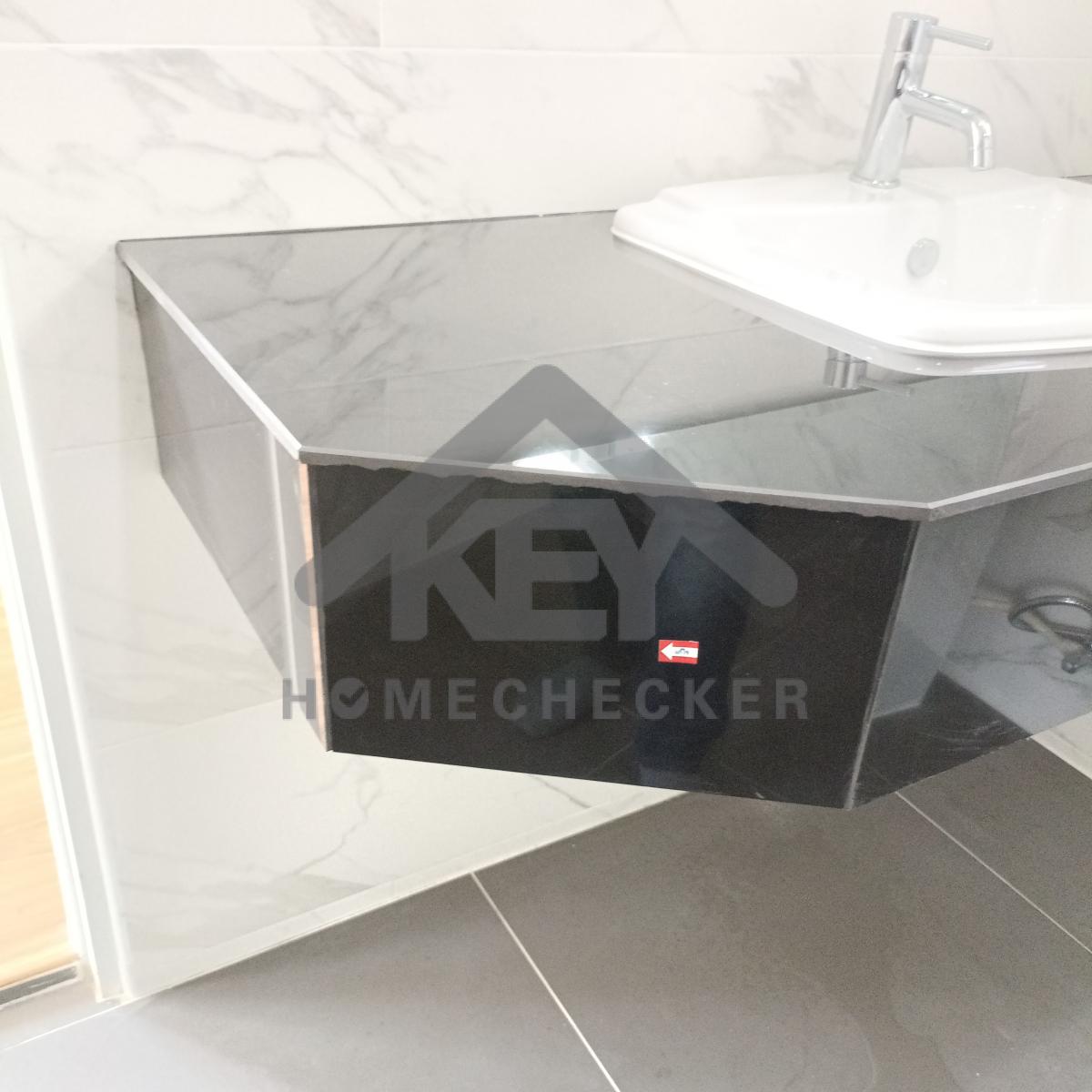

แก้ไข ขัดทำความสะอาดสะดืออ่างล้างหน้าให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

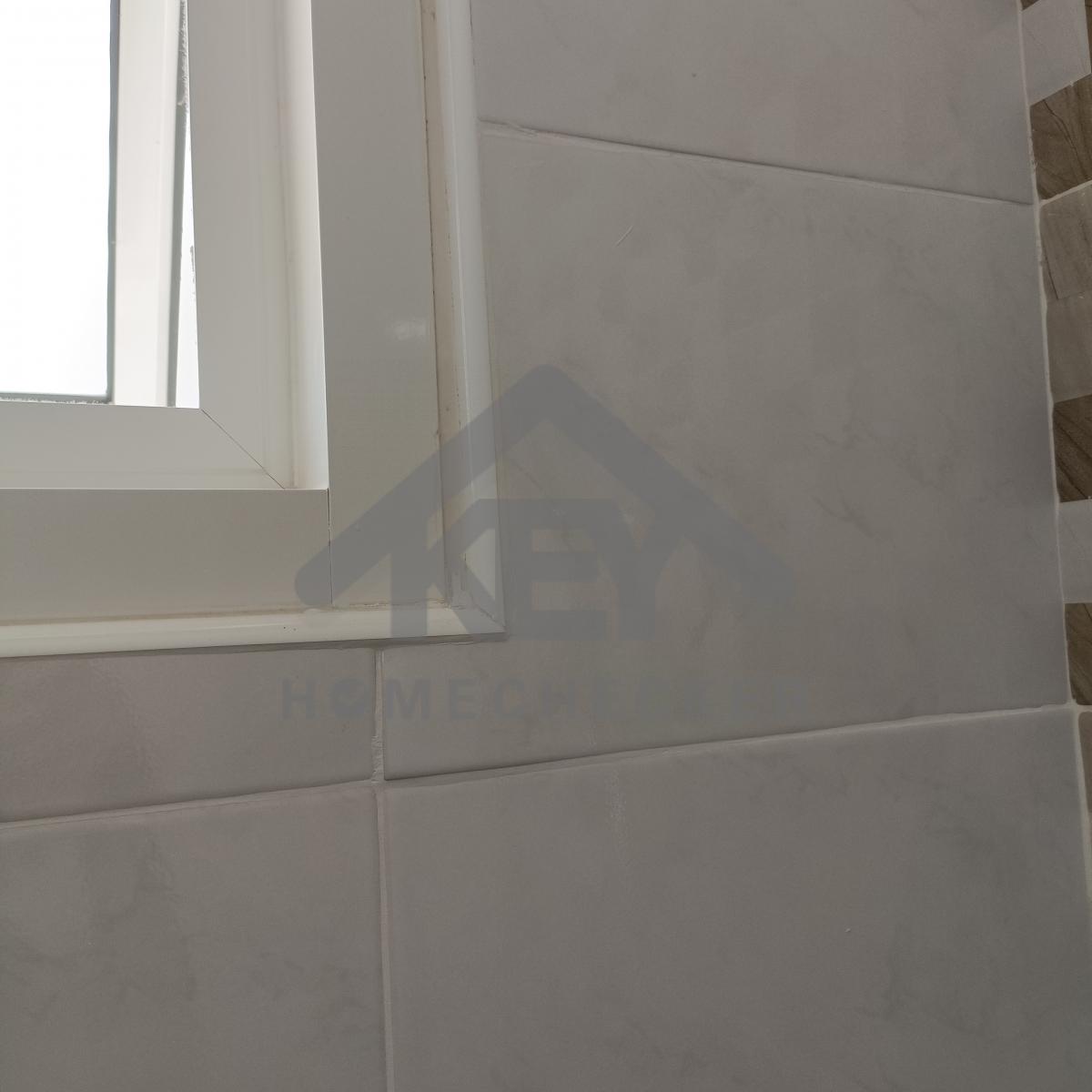

แก้ไข เก็บงานเก็บสีขอบหน้าต่างให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

11. งานห้องนอนชั้น 2 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

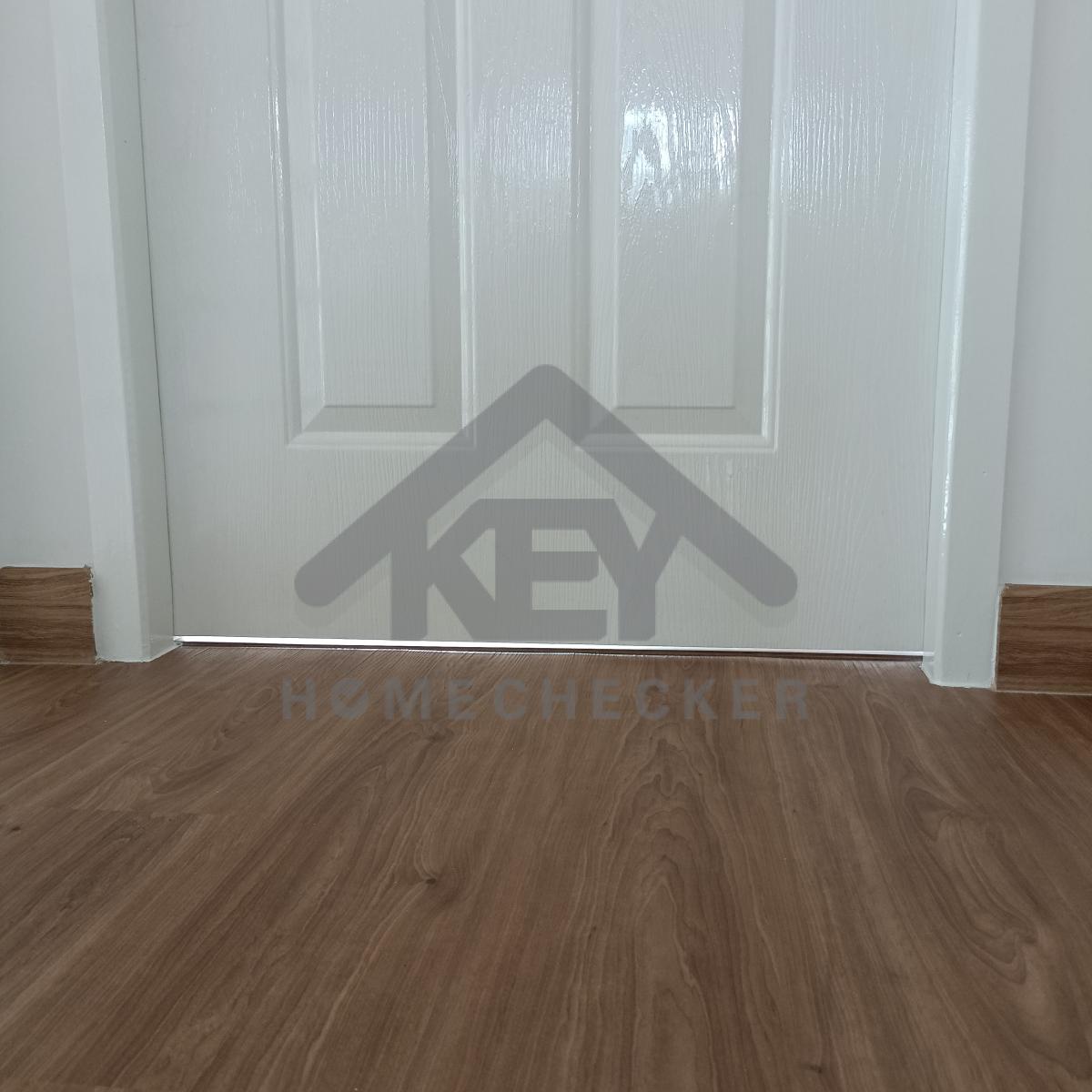

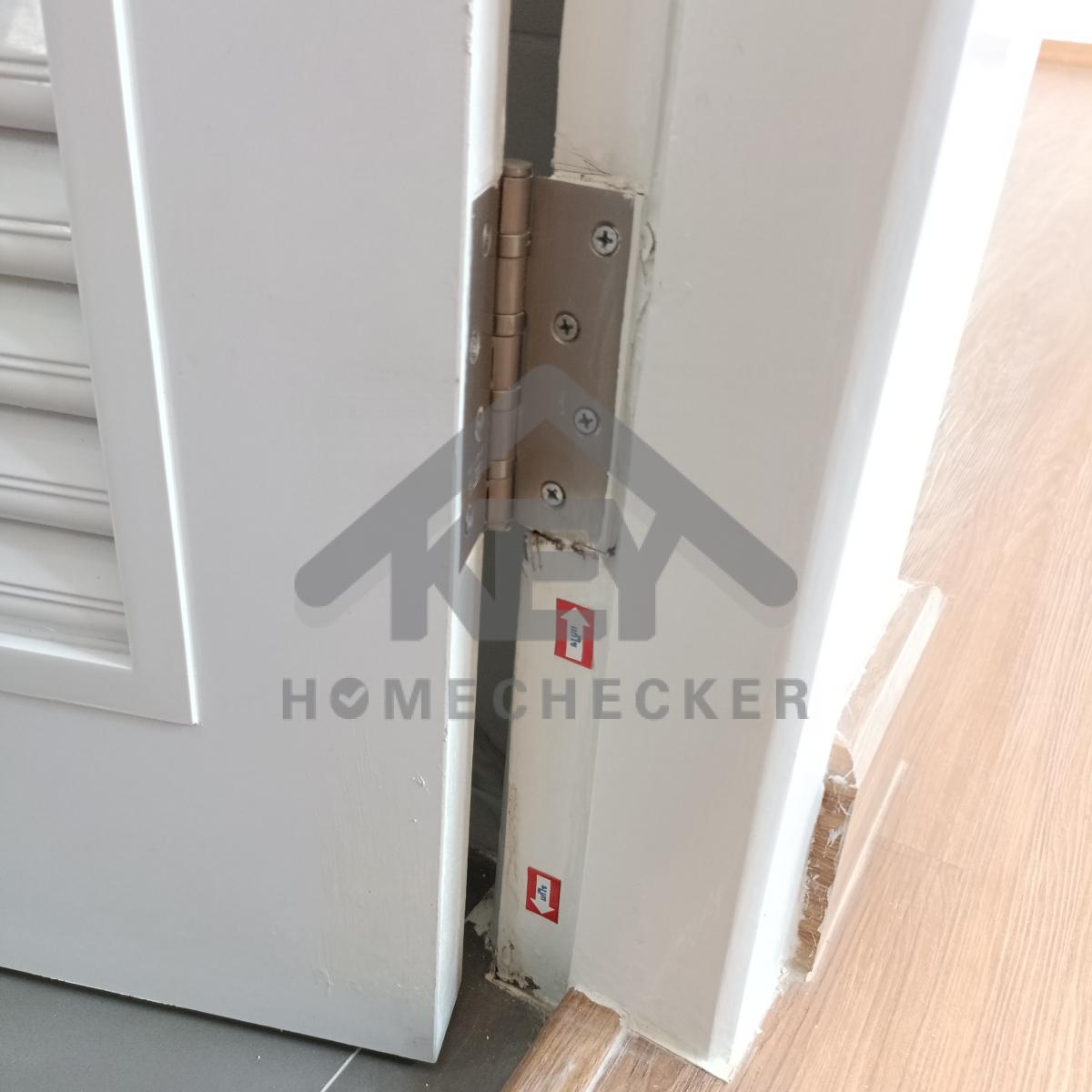

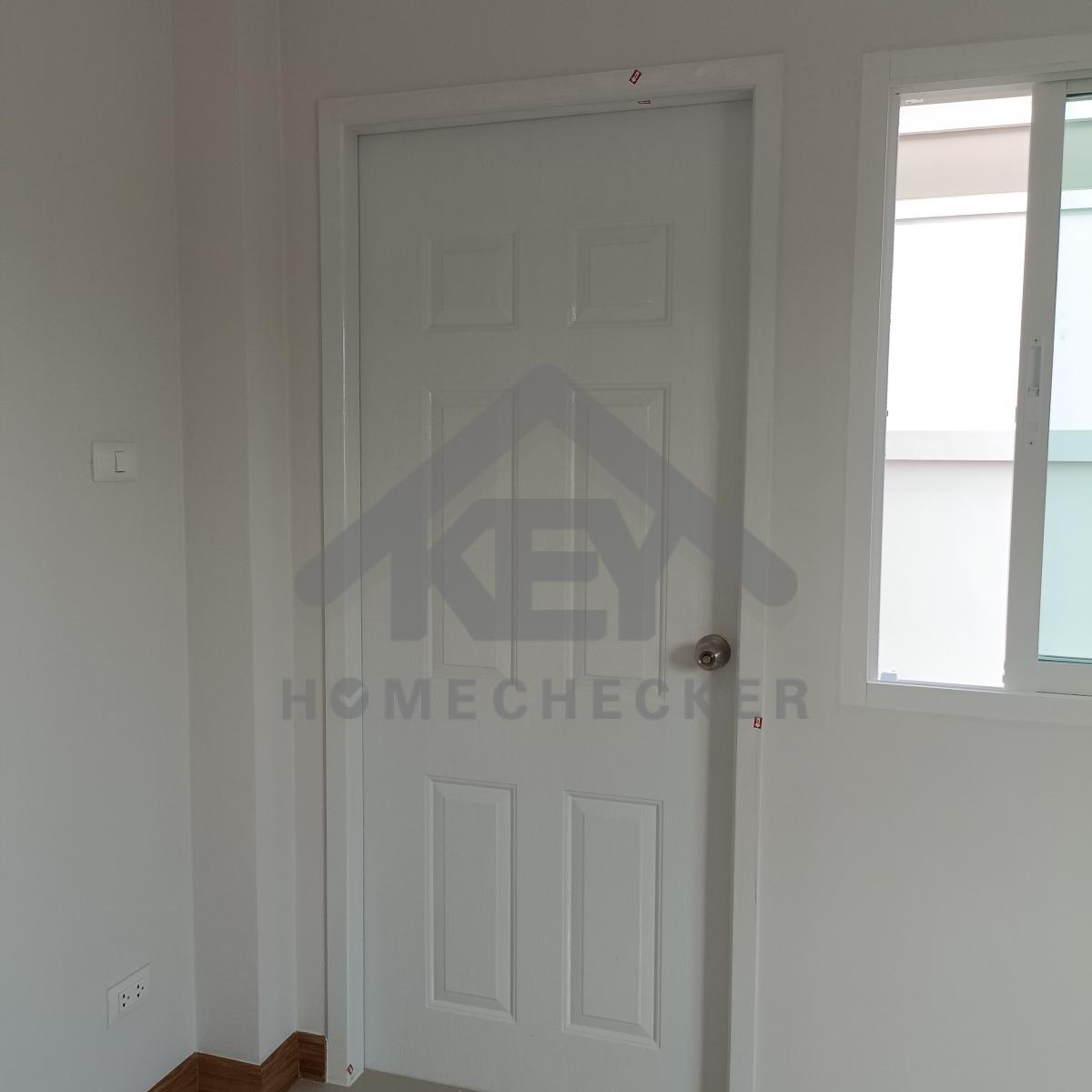

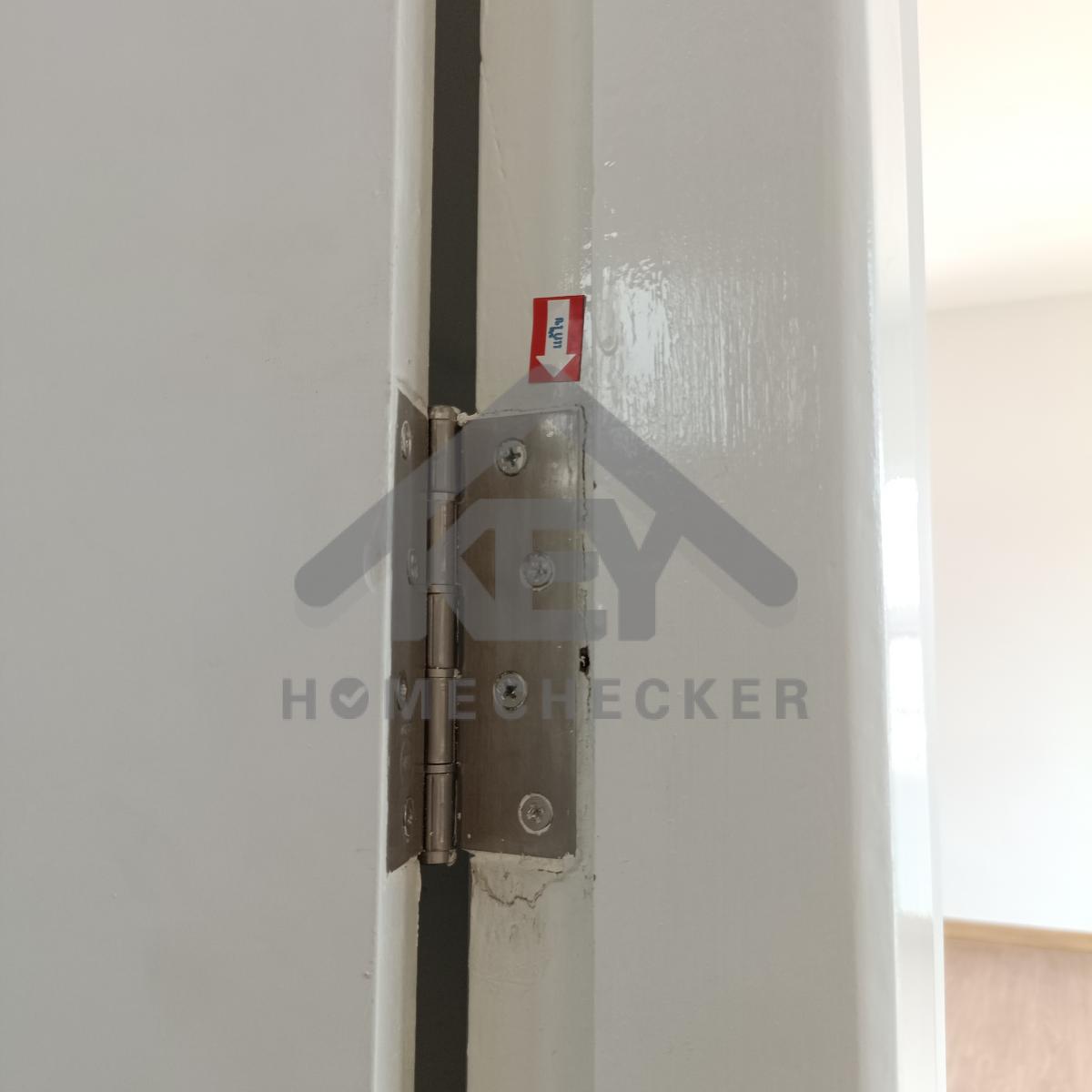

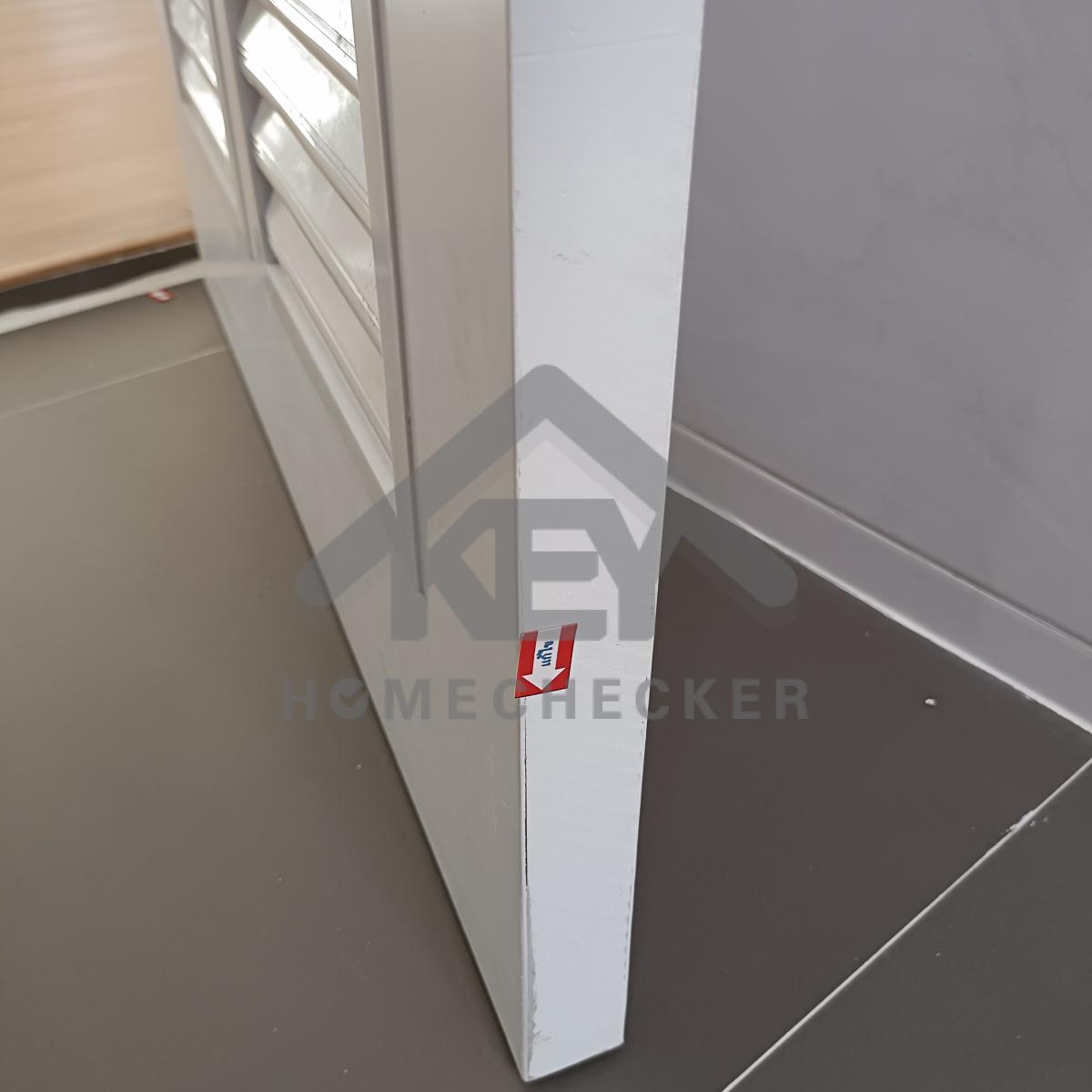

แก้ไข บานประตูติดพื้น

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข

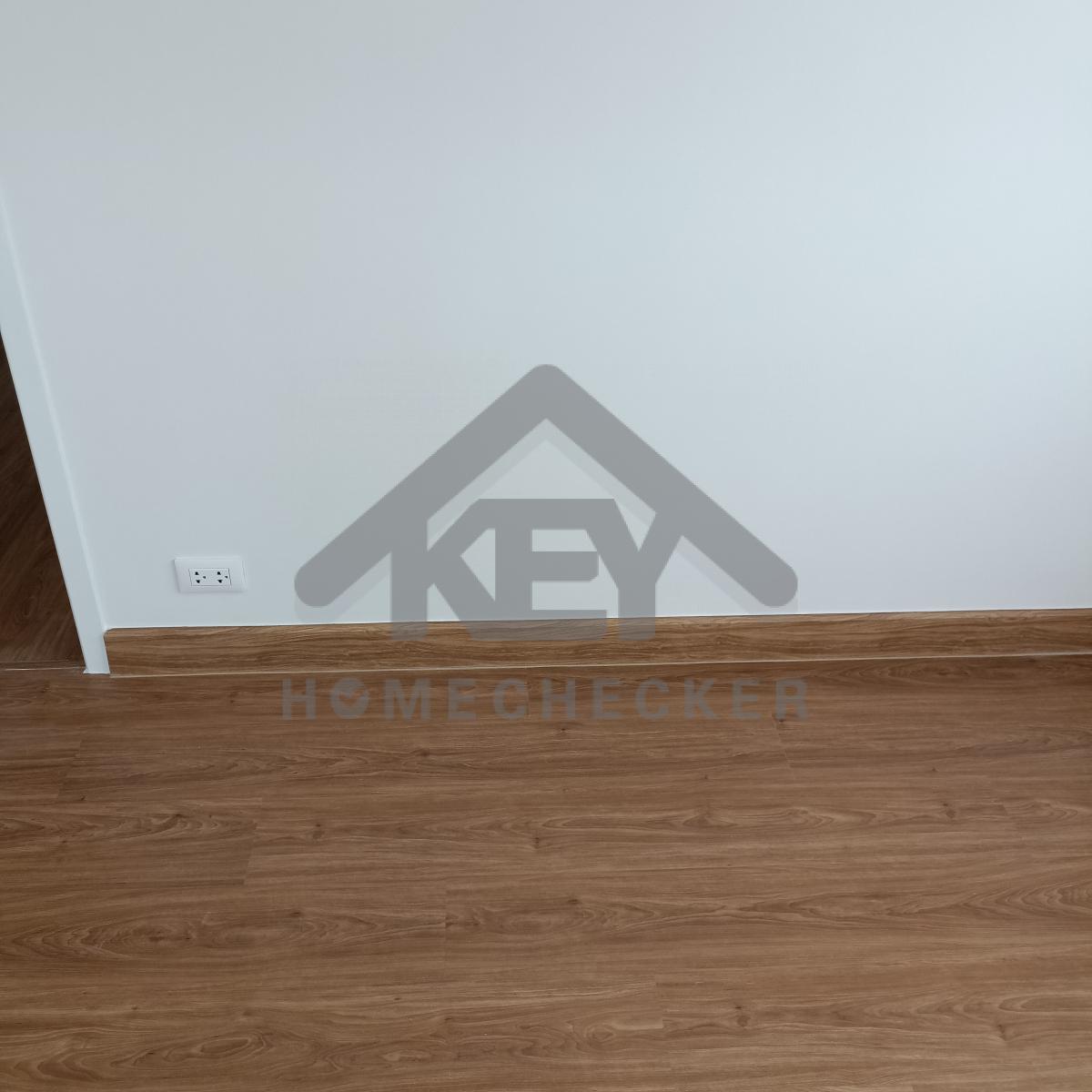

งานห้องนอนชั้น 2 (1)

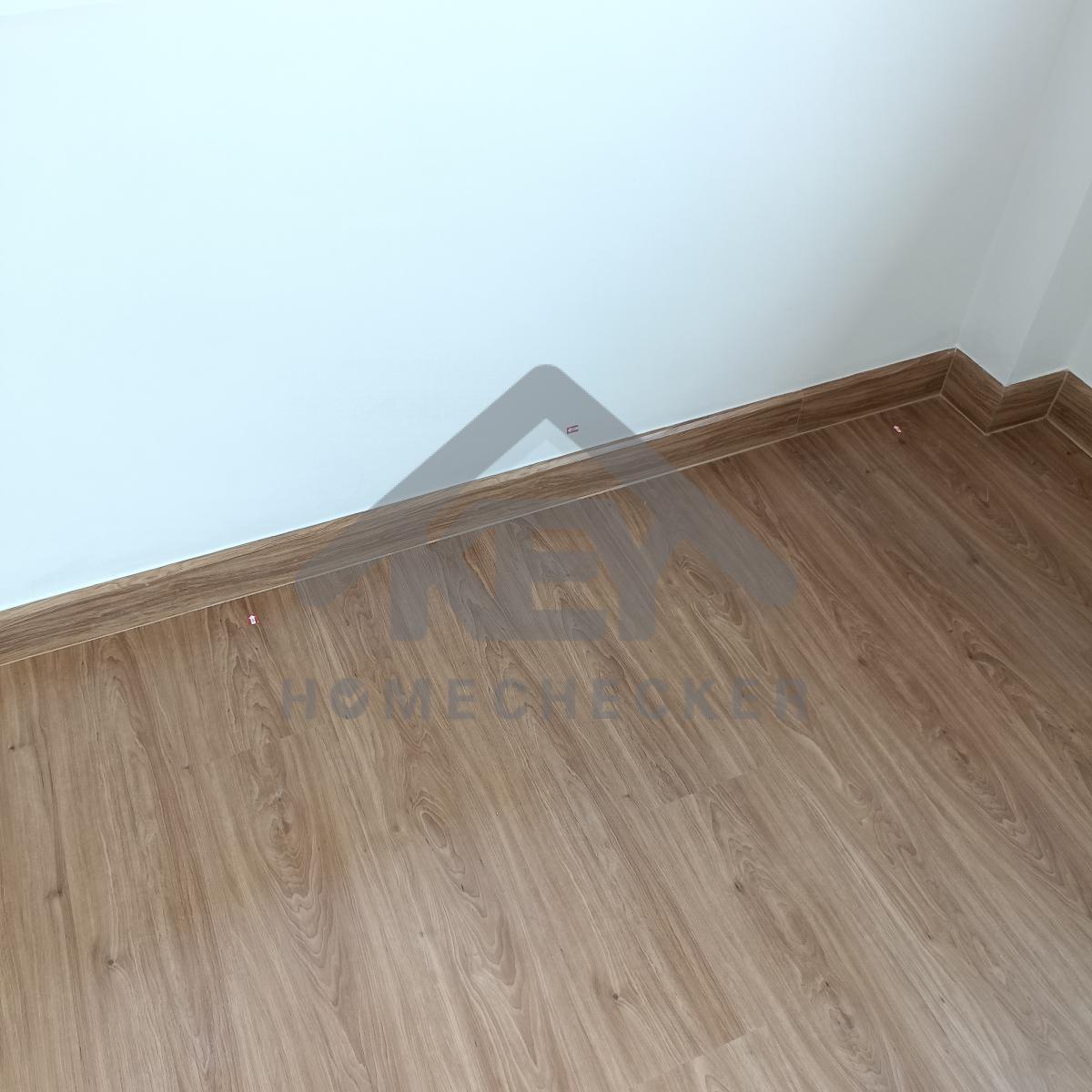

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

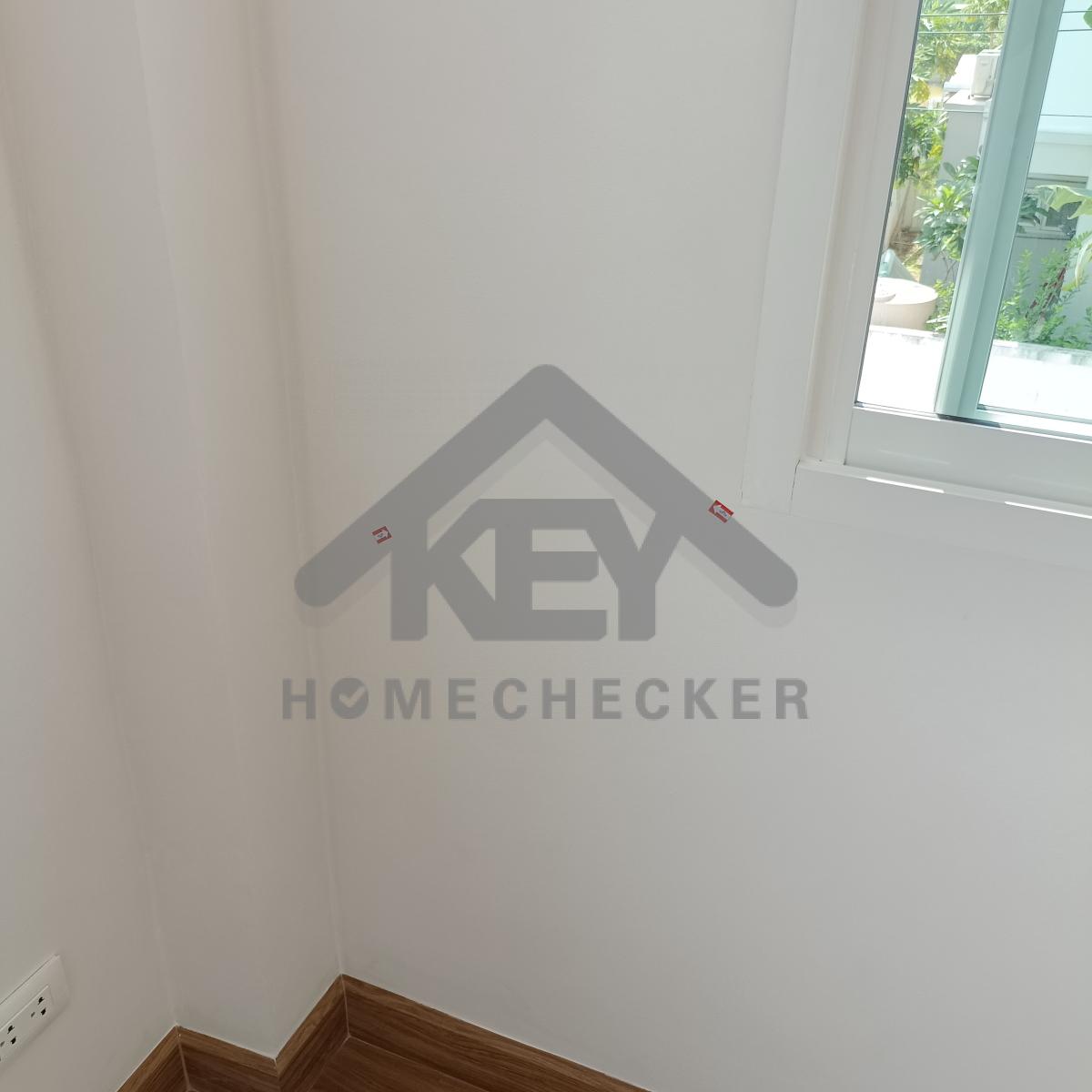

แก้ไข ผนังสีด่างเก็บสีใหม่ให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ผนังสีด่างเก็บสีใหม่ให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดหน้าต่างและกระจกทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดหน้าต่างและกระจกทั้งหมดให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดเก็บสีขอบบัวผนังด้านนอกทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข บานหน้าต่างเปิดไม่ได้

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ผนังสีด่างเก็บสีใหม่ให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ผนังสีด่างเก็บสีใหม่ให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานขอบบล็อกไฟทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีเพิ่มเติม

12. งานห้องนอนชั้น 2 (2)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข ช่องประตูด้านล่างไม่ได้ระดับ

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข พื้นยวบ และเก็บงานเก็บสีบัวพื้นให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนและเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข ผนังสีด่างเก็บสีใหม่รอบห้อง

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข ผนังสีด่างเก็บสีใหม่รอบห้อง

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข ทำความสะอาดเก็บสีขอบเฟรมอลูมิเนียมหน้าต่างให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

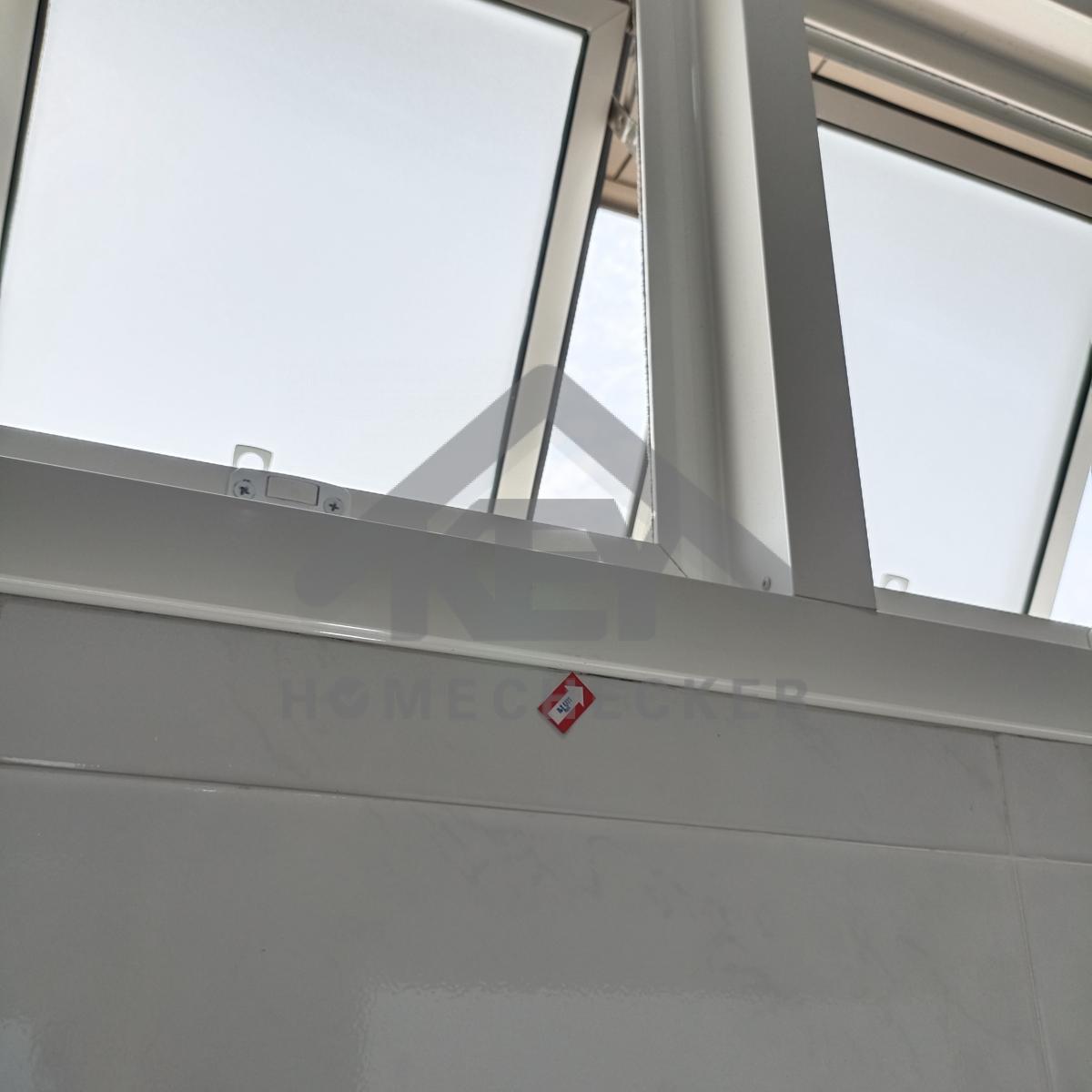

แก้ไข ติดตั้งมือจับบานหน้าต่างให้แน่นหนา

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข ขอบเฟรมอลูมิเนียมขูดขีดเสียงดัง และปิดรูเก็บงานให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนขอบบัวพื้นเพิ่มเติม

13. งานห้องนอนชั้น 2 (3)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

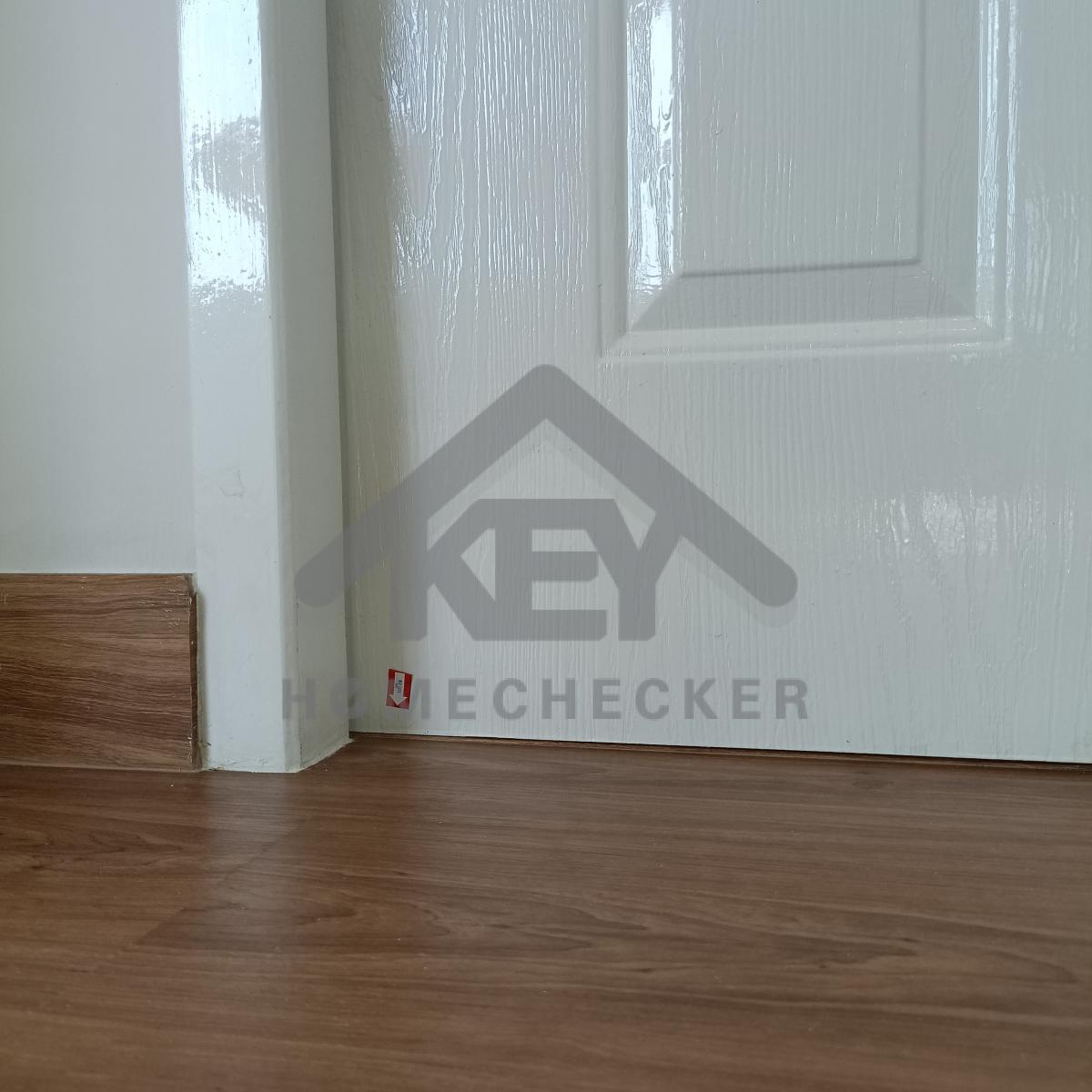

แก้ไข บานประตูไม่ได้ระดับติดขอบพื้น เปิดปิดไม่สะดวก

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

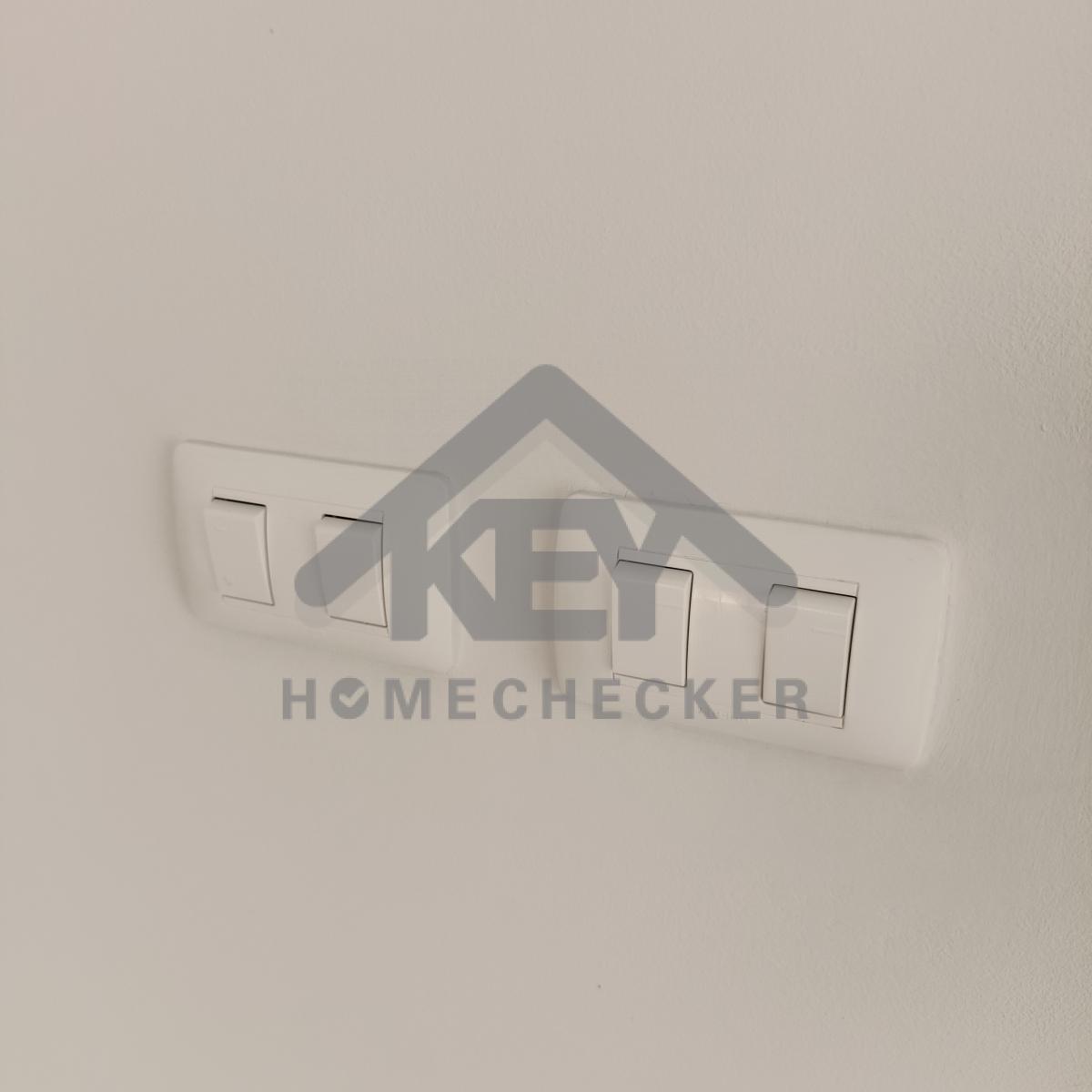

แก้ไข เก็บงานขอบหน้ากากไฟทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

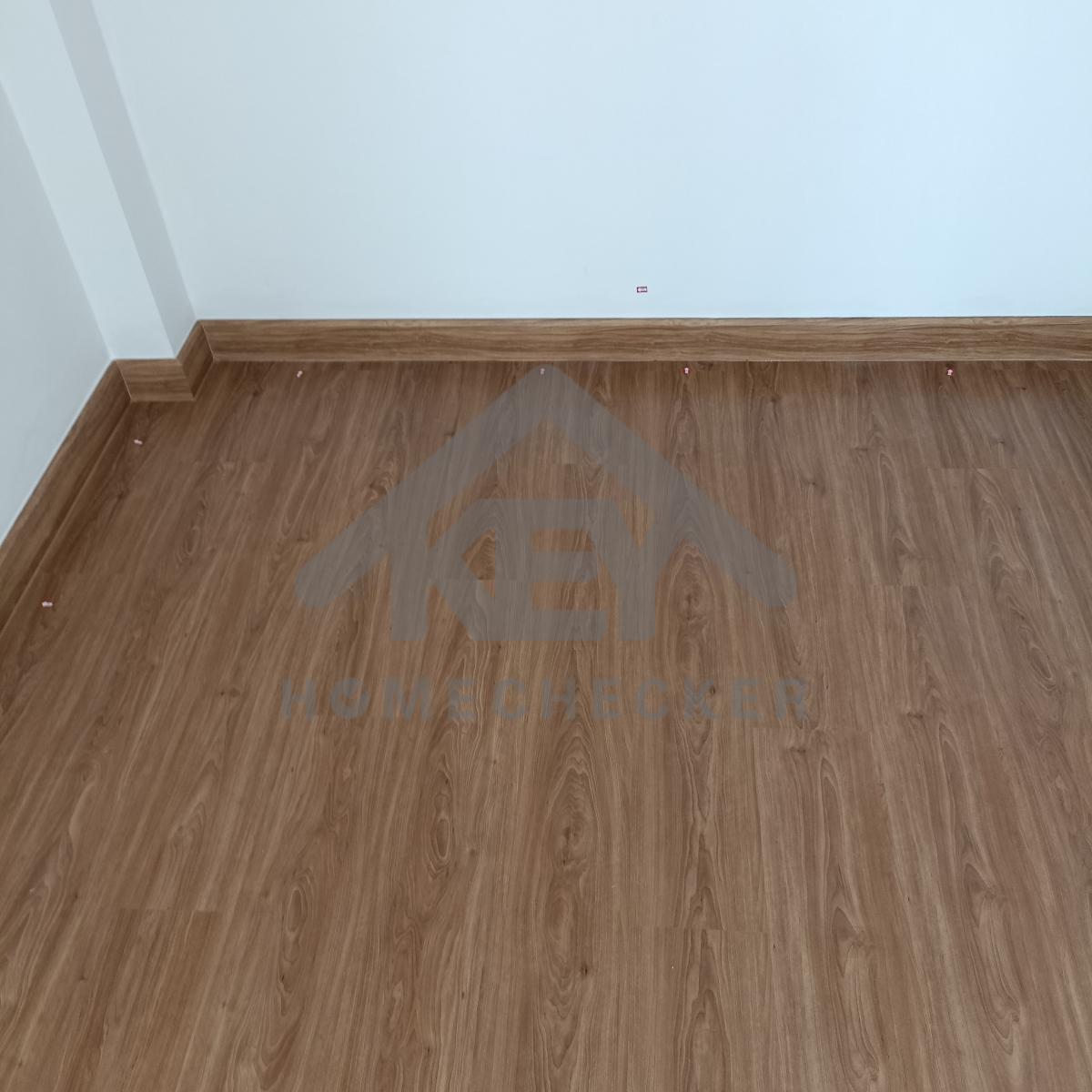

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข ติดตั้งและเก็บงานรอยต่อบัวพื้นให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนบัวพื้นตลอดแนว ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข ผนังสีด่างเก็บสีผนังใหม่รอบห้อง

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข ผนังสีด่างเก็บสีผนังใหม่รอบห้อง

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข ขัดเก็บสีขอบผนังให้สีเรียบเสมอกันรอบห้อง

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข ทำความสะอาดเก็บสีผนังและขอบหน้าต่างทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานรอยแตกร้าวมุมหน้าต่างและมุมฝ้าเพดานให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานรอยแตกร้าวมุมหน้าต่างและมุมฝ้าเพดานให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข เก็บสีขอบเฟรมอลูมิเนียมหน้าต่างให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไข ขอบเฟรมอลูมิเนียมขูดขีดเสียงดัง และปิดรูเก็บงานให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (3)

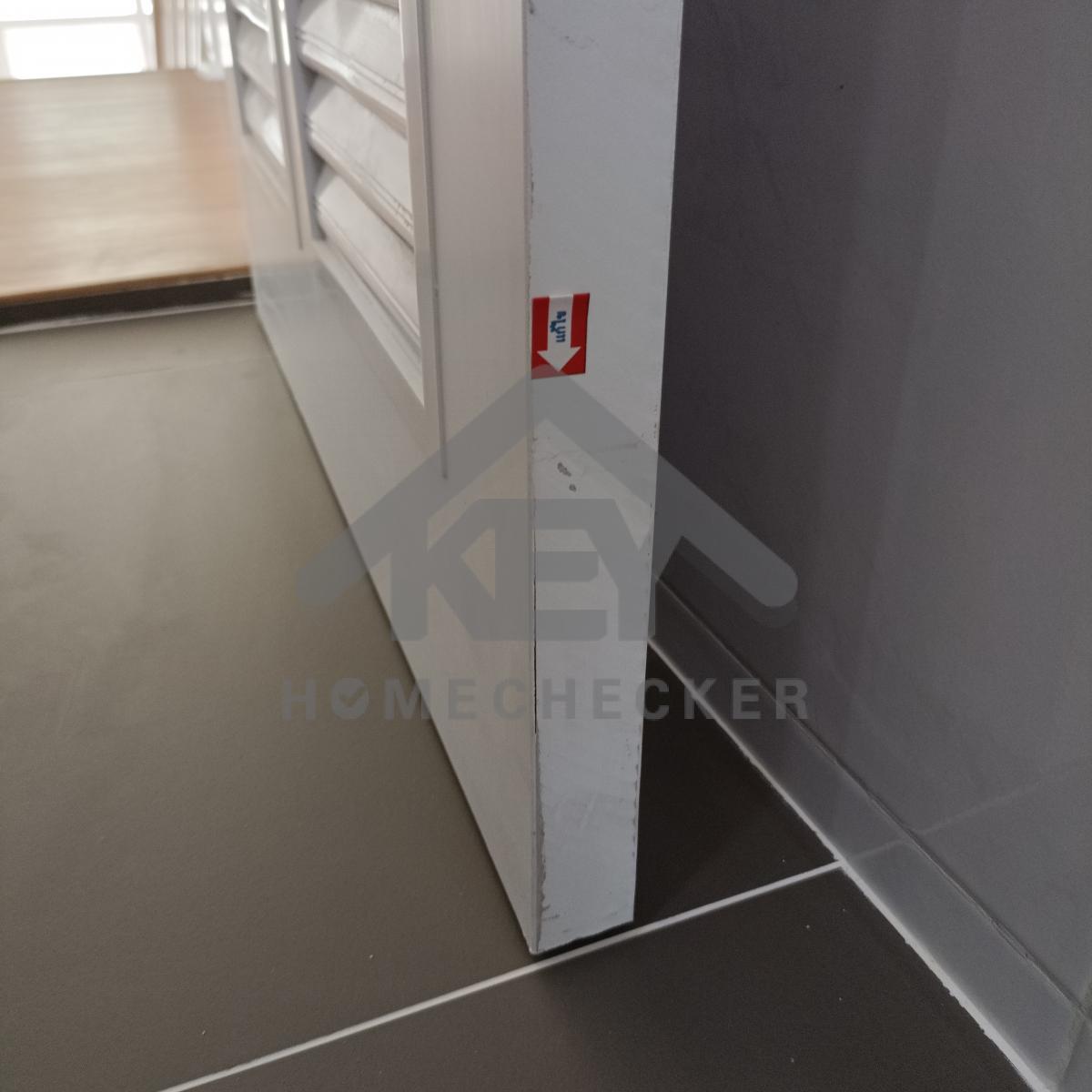

แก้ไข บานประตูติดขอบวงกบ

14. งานห้องน้ำชั้น 2 (1)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

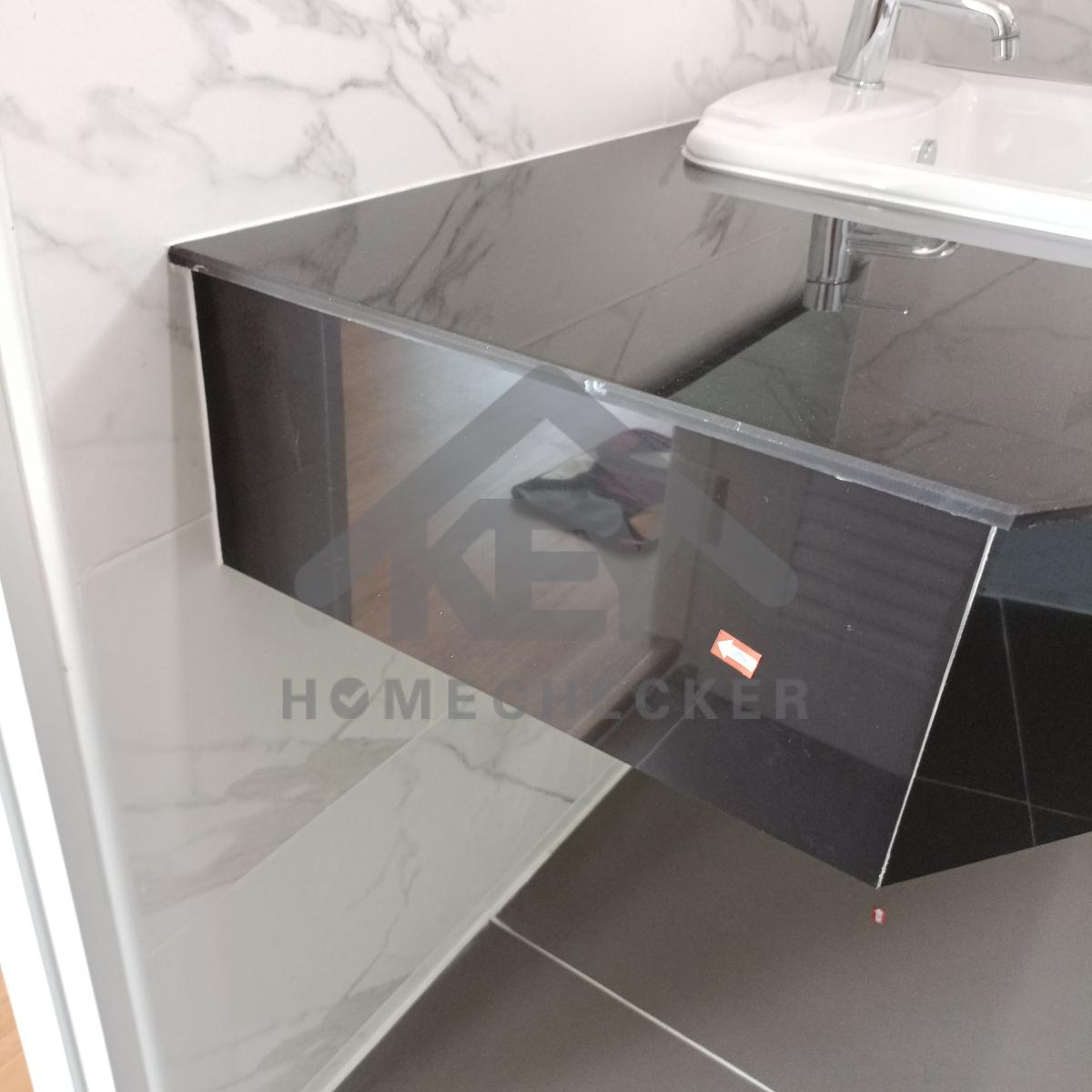

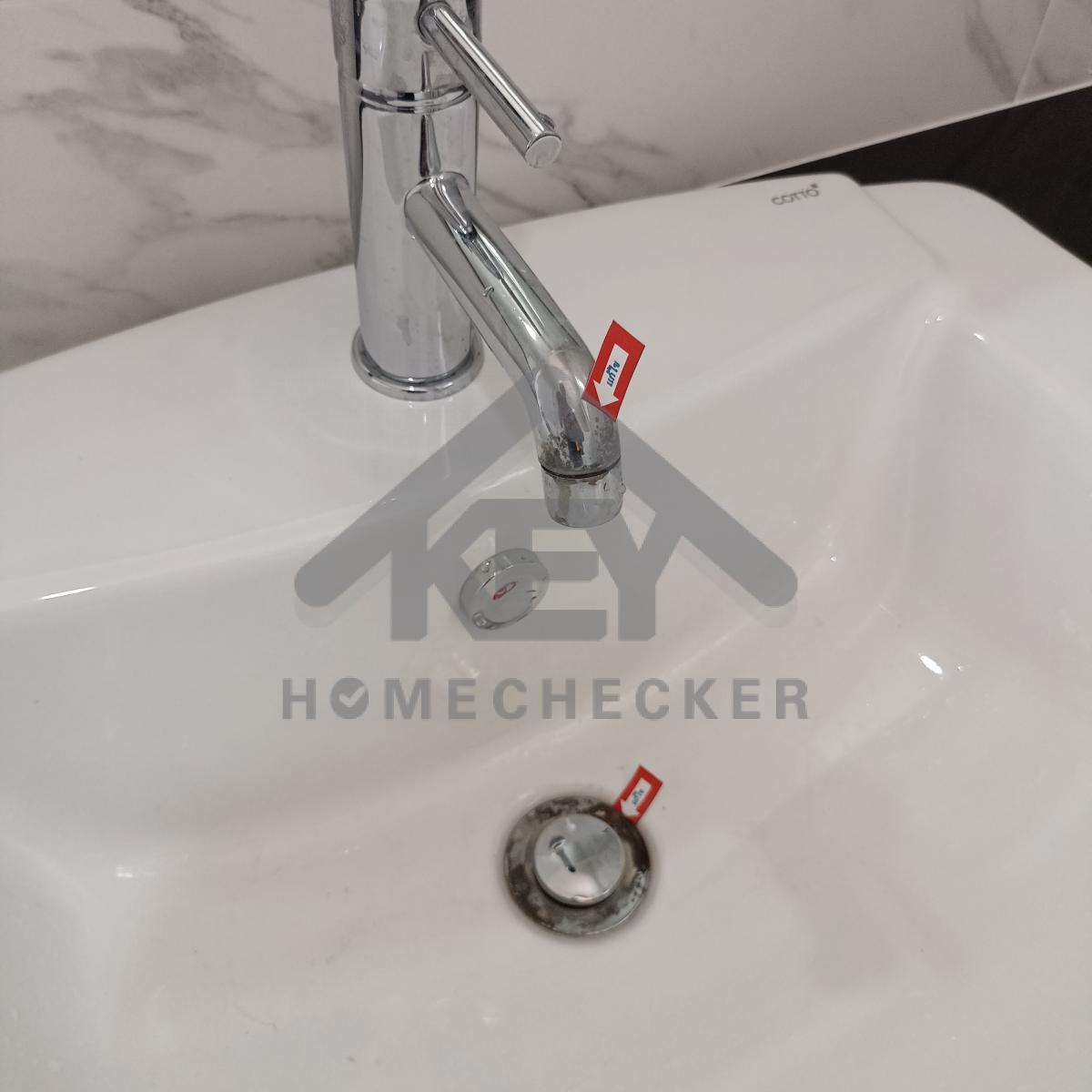

แก้ไข ขัดทำความสะอาดก๊อกน้ำและสะดืออ่างล้างหน้าให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข ติดตั้งให้แน่นหนา

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

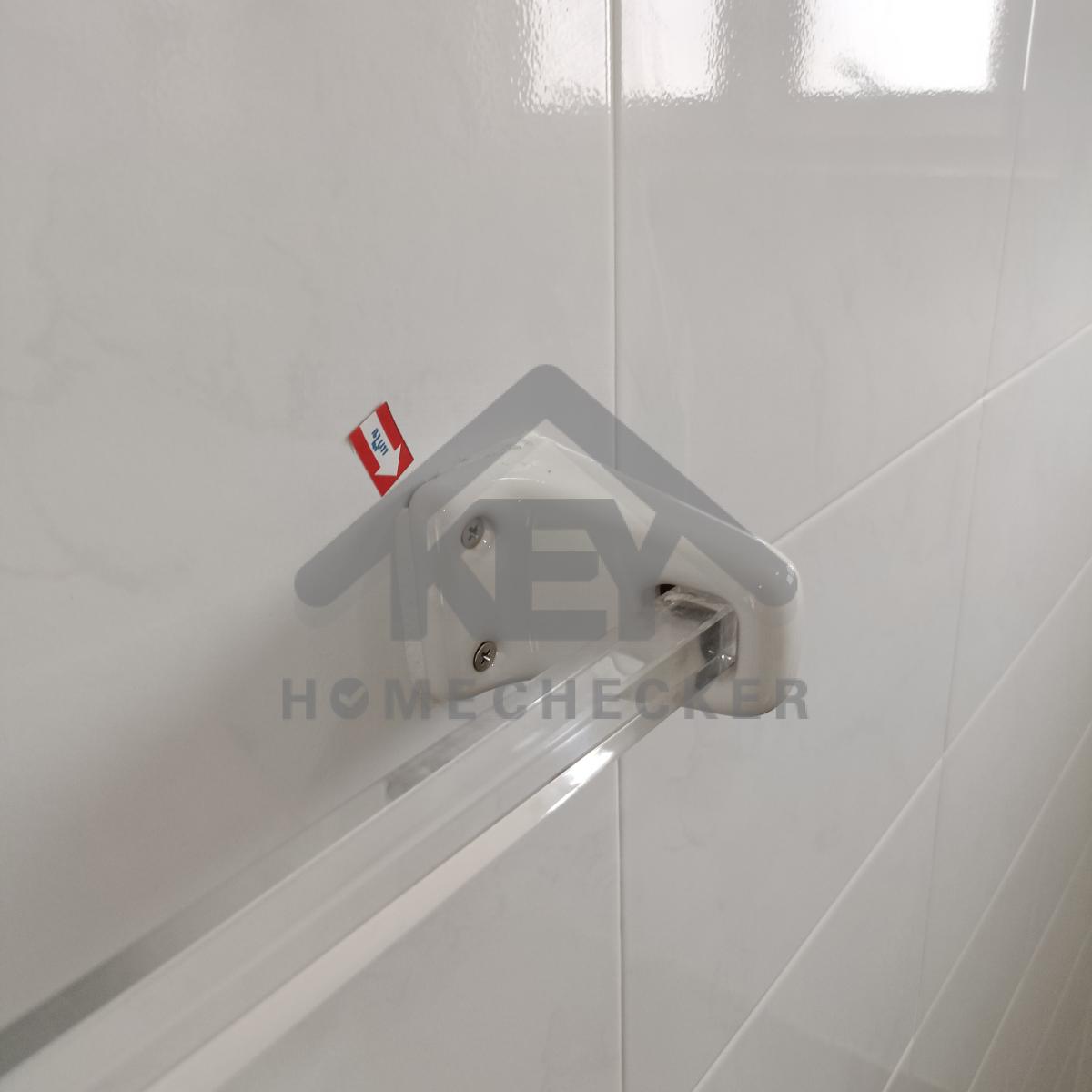

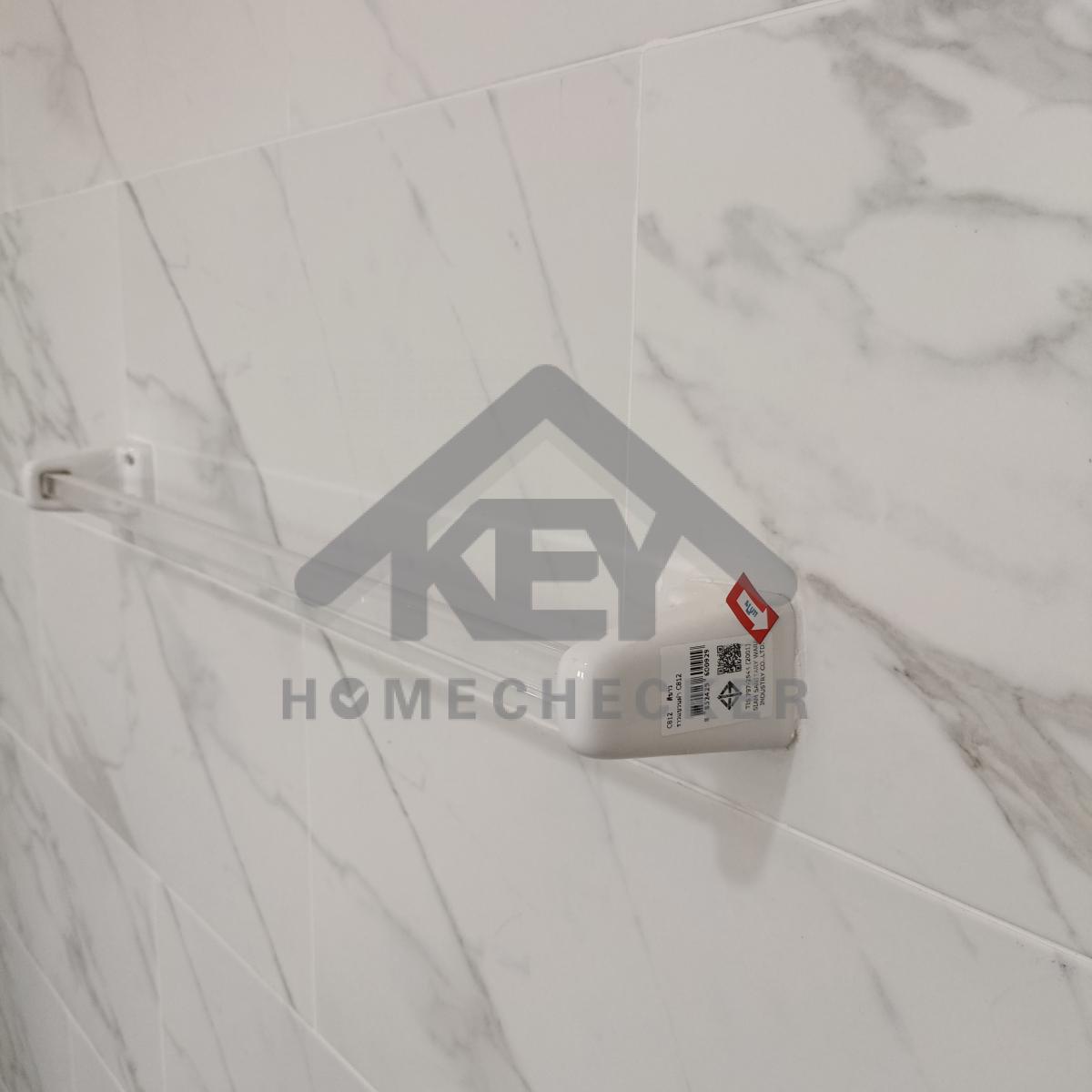

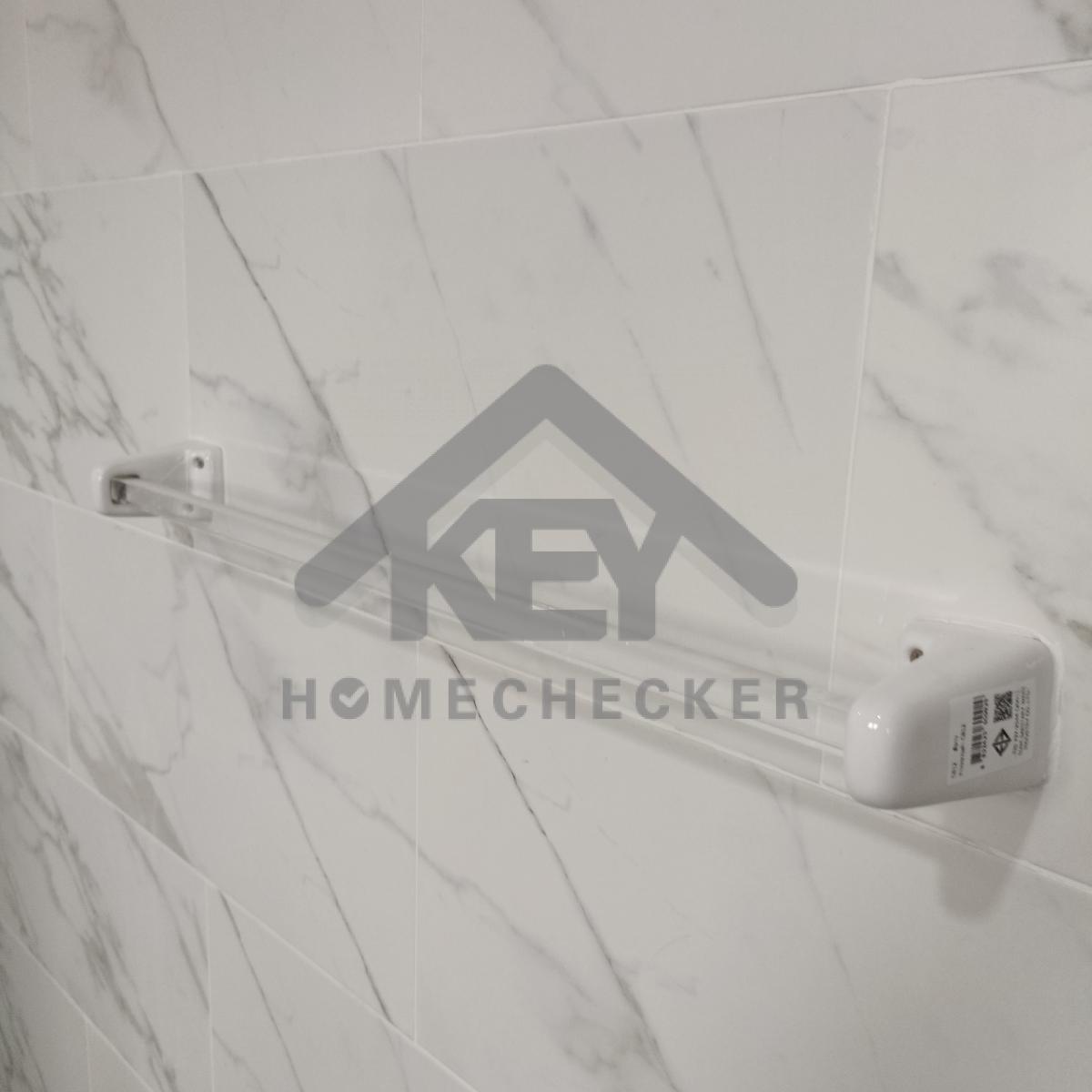

แก้ไข ติดตั้งราวแขวนผ้าให้แน่นหนาและทำความสะอาดเก็บงานให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

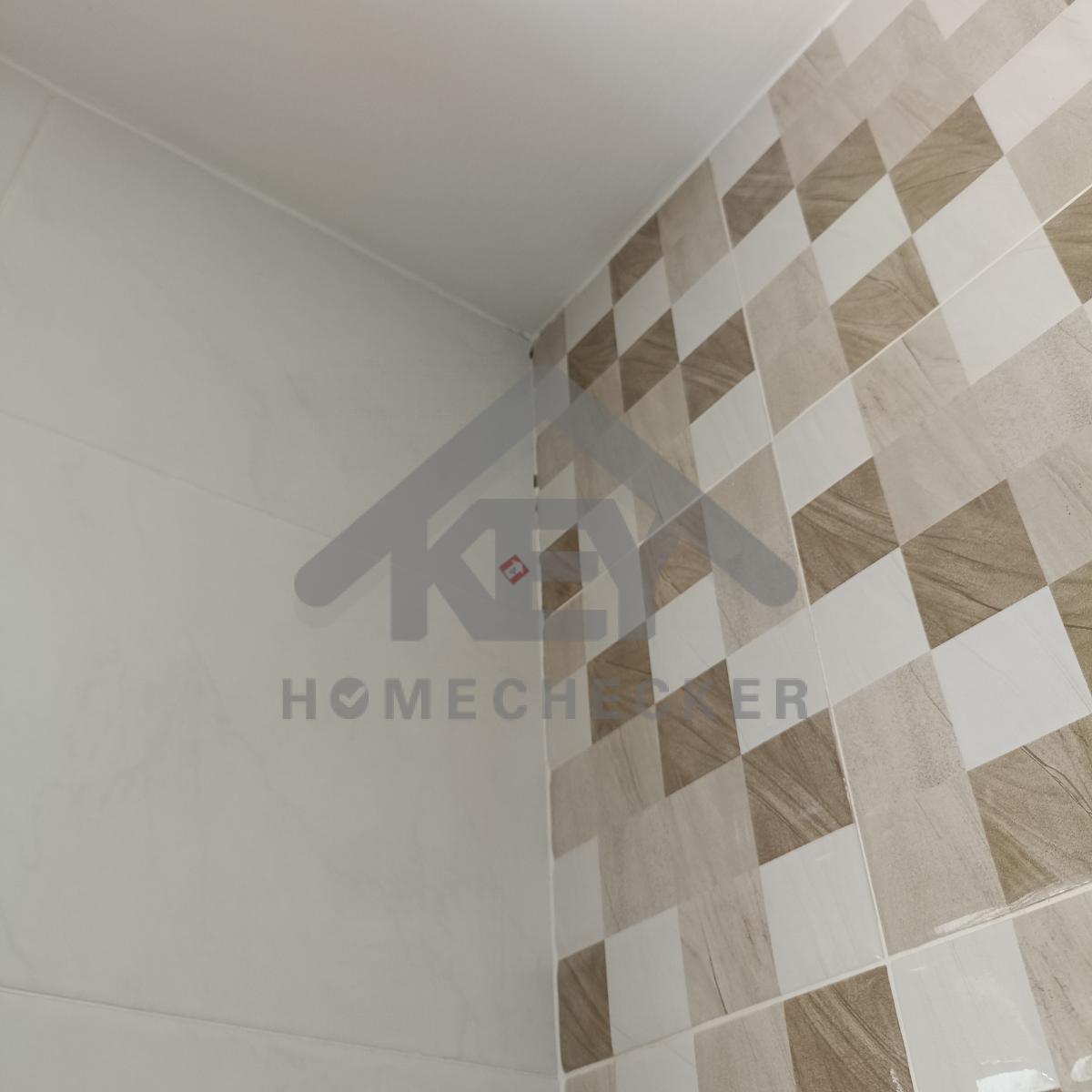

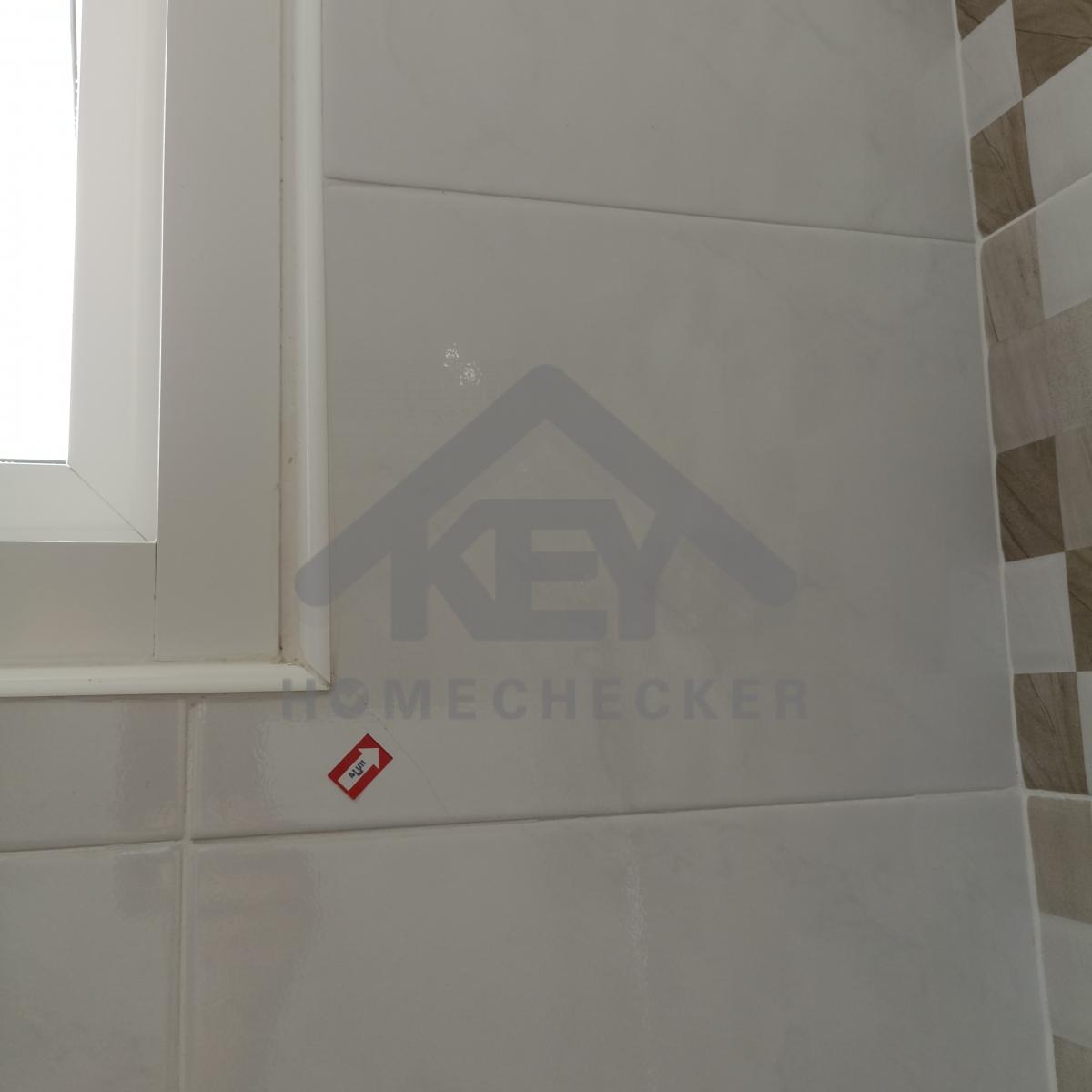

แก้ไข เก็บงานยาแนวทั้งหมดให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

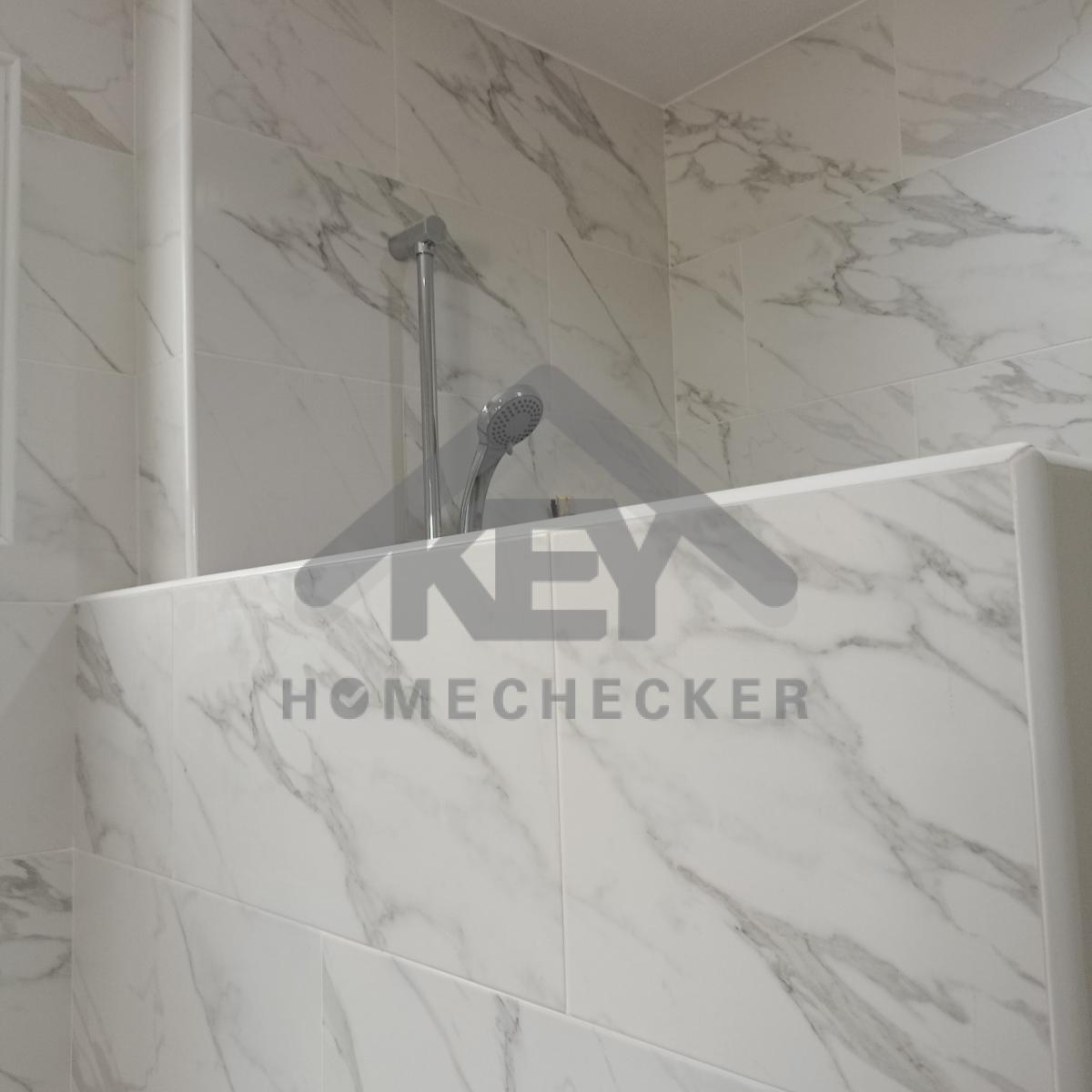

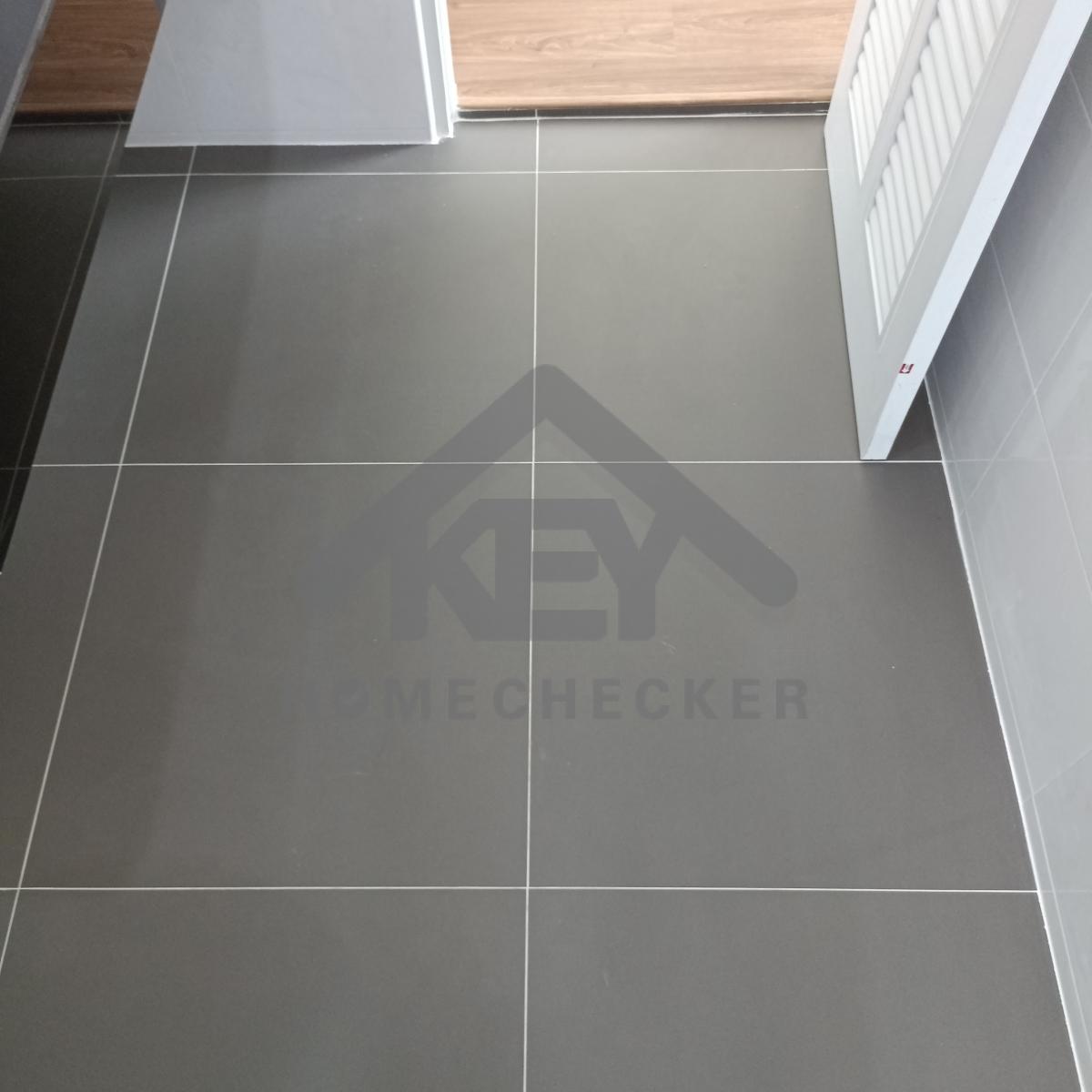

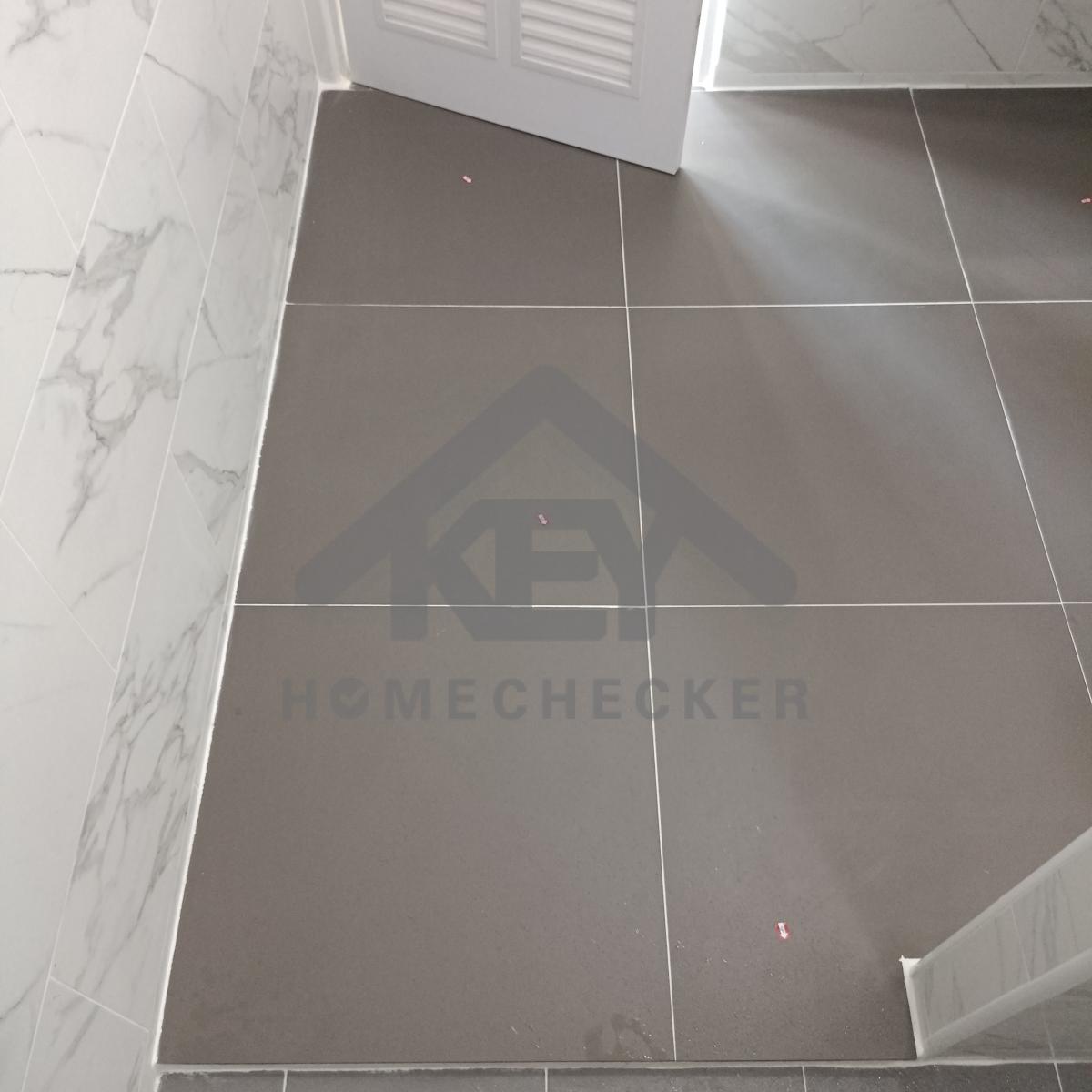

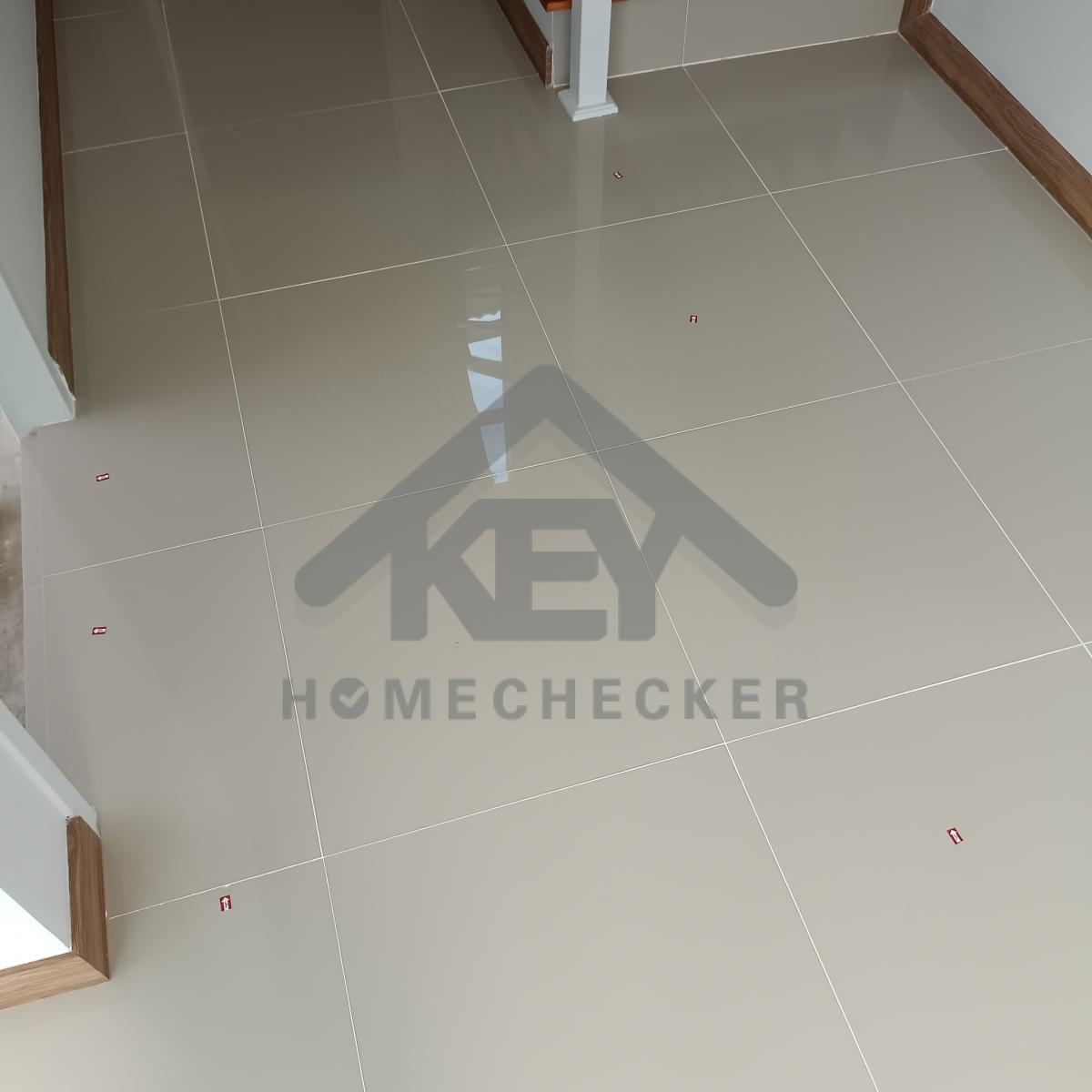

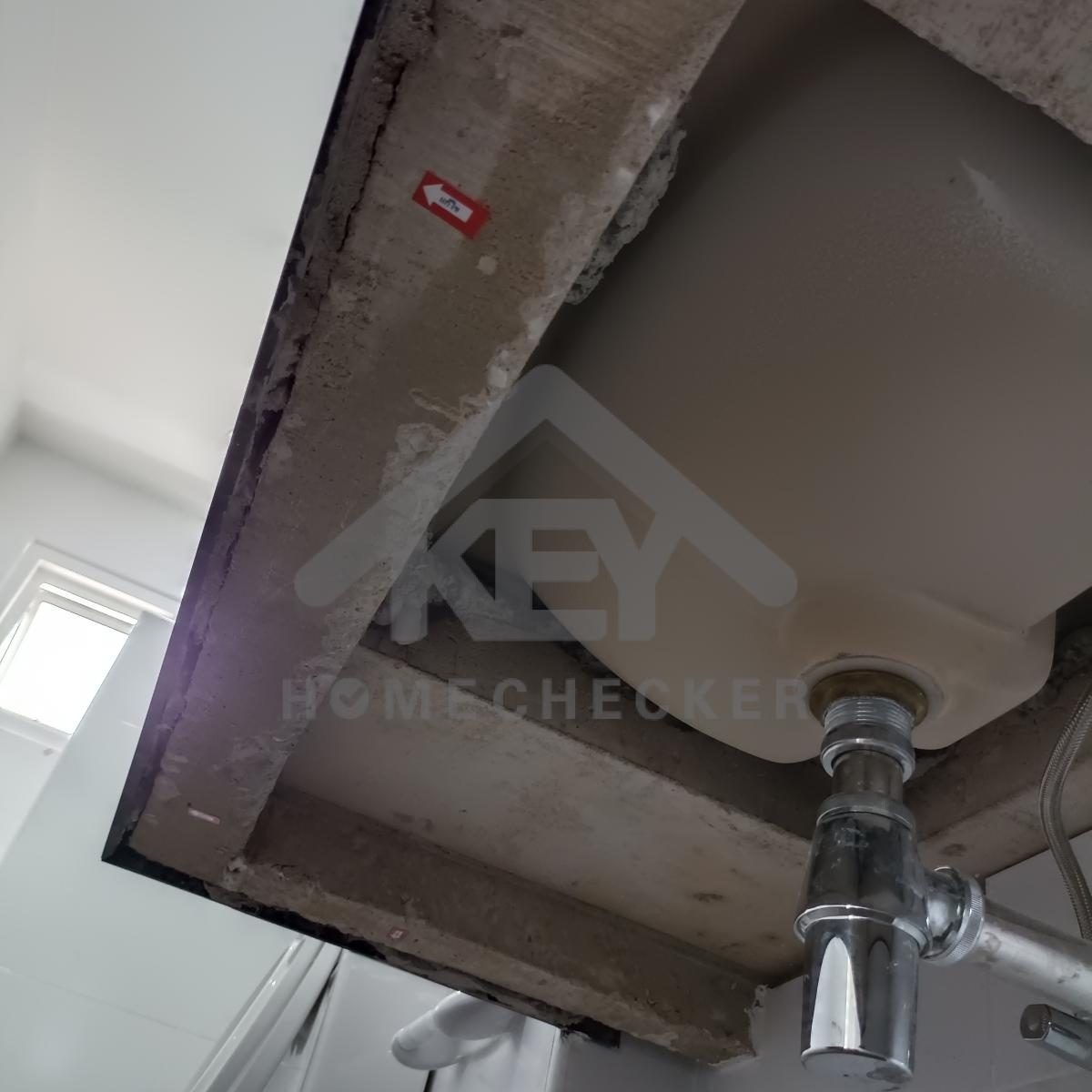

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานปูนใต้เคาน์เตอร์อ่างล้างหน้าให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

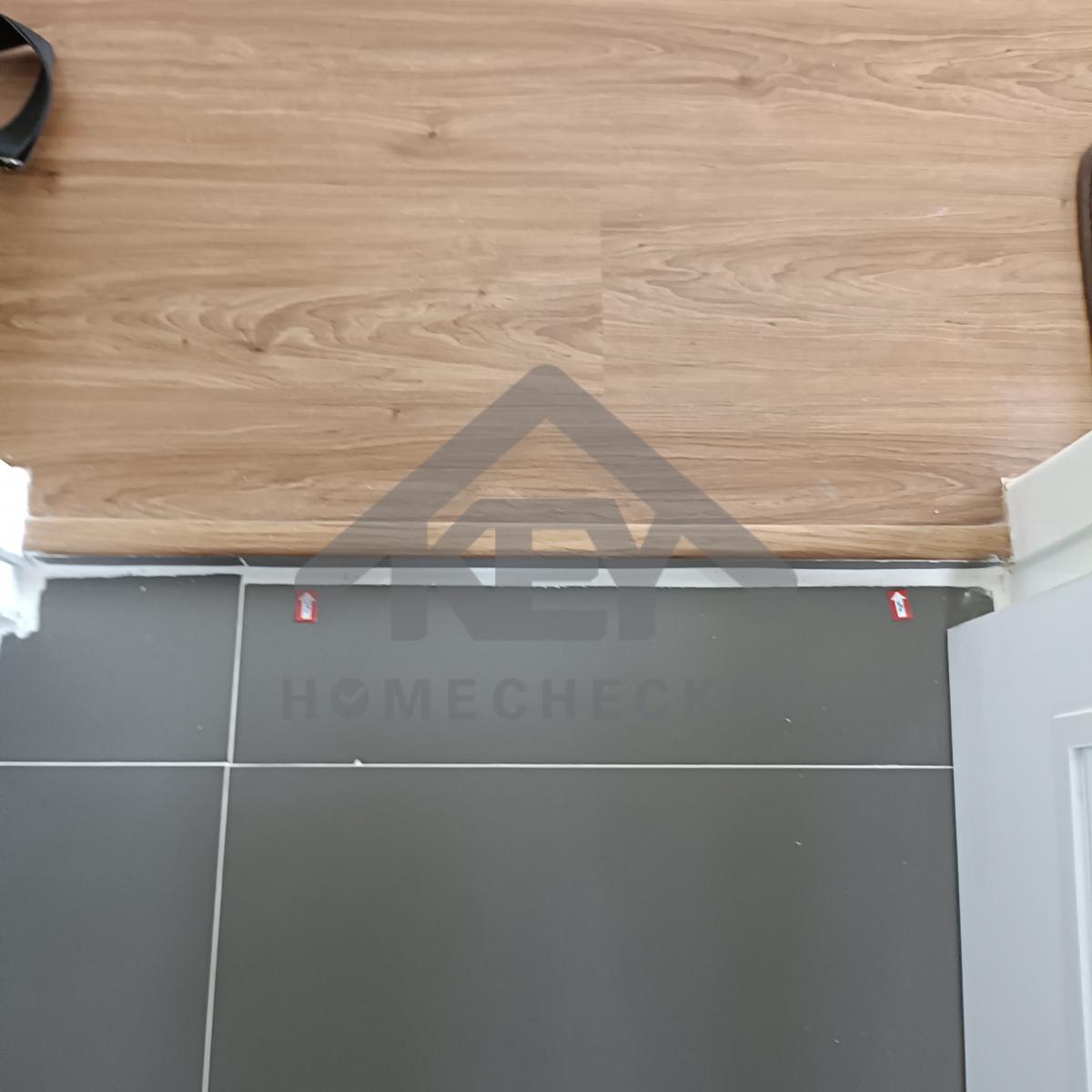

แก้ไข เก็บงานยาแนวให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

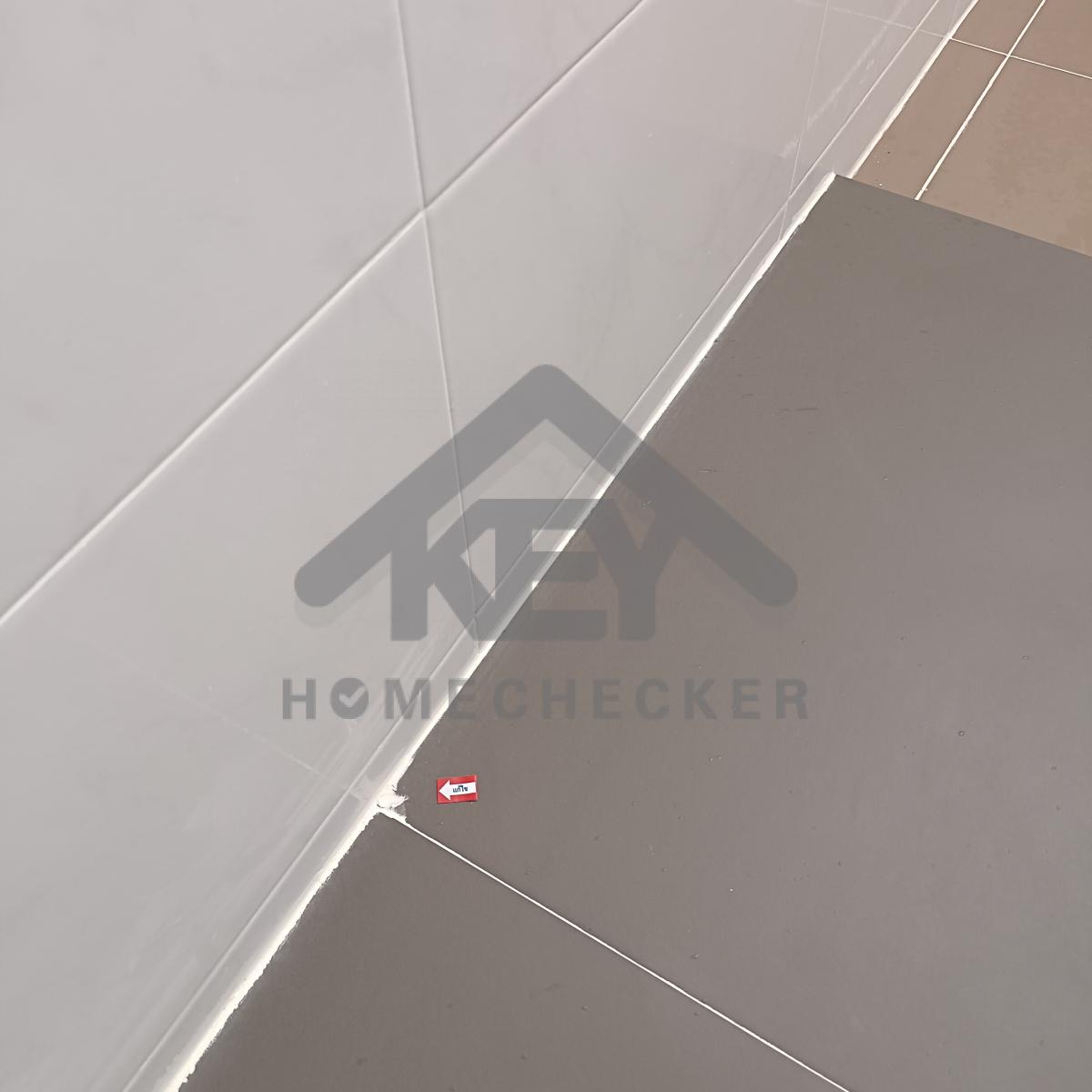

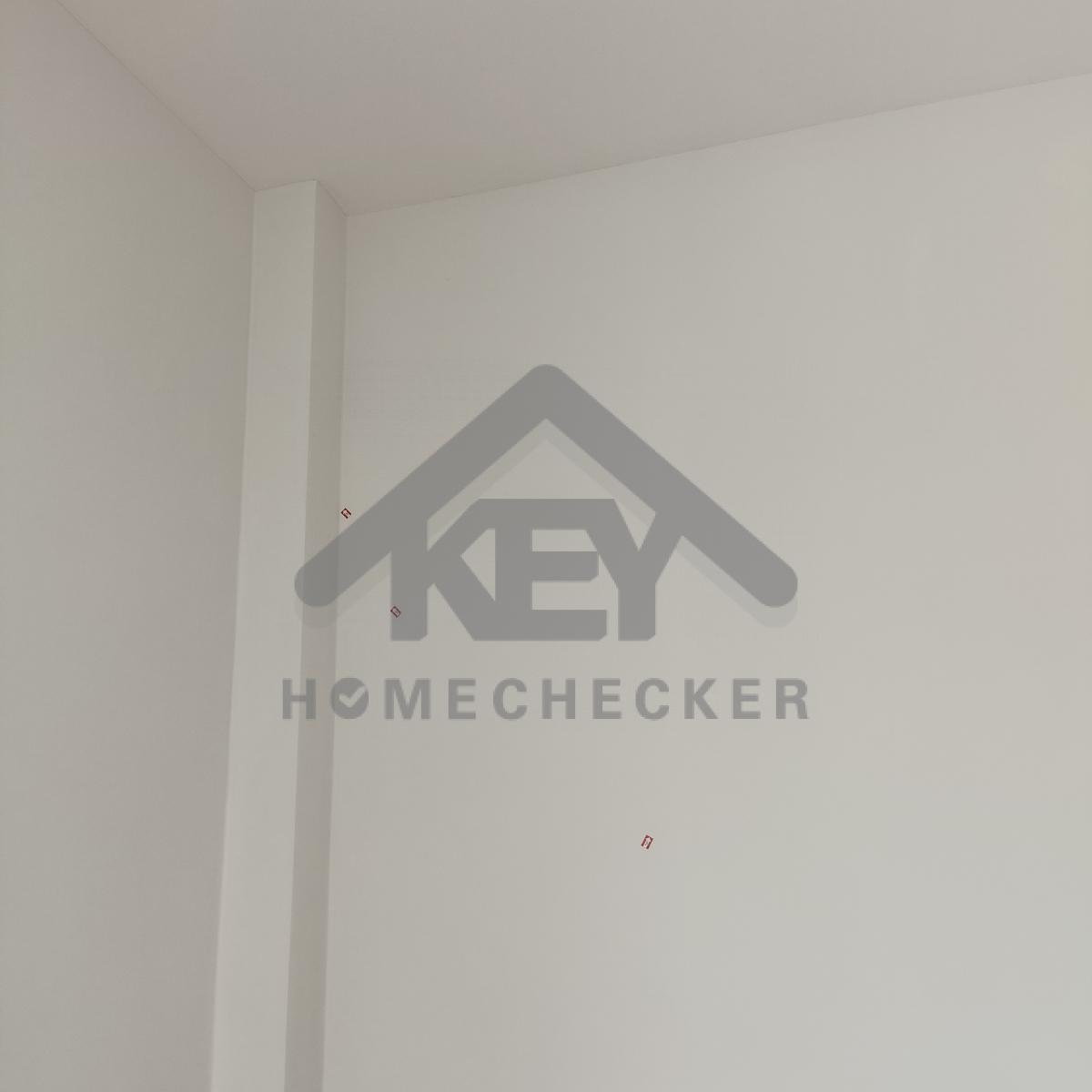

แก้ไข เก็บงานซิลิโคนขอบพื้นเก็บสีขอบวงกบประตูให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บสีขอบวงกบให้เรียบร้อย

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

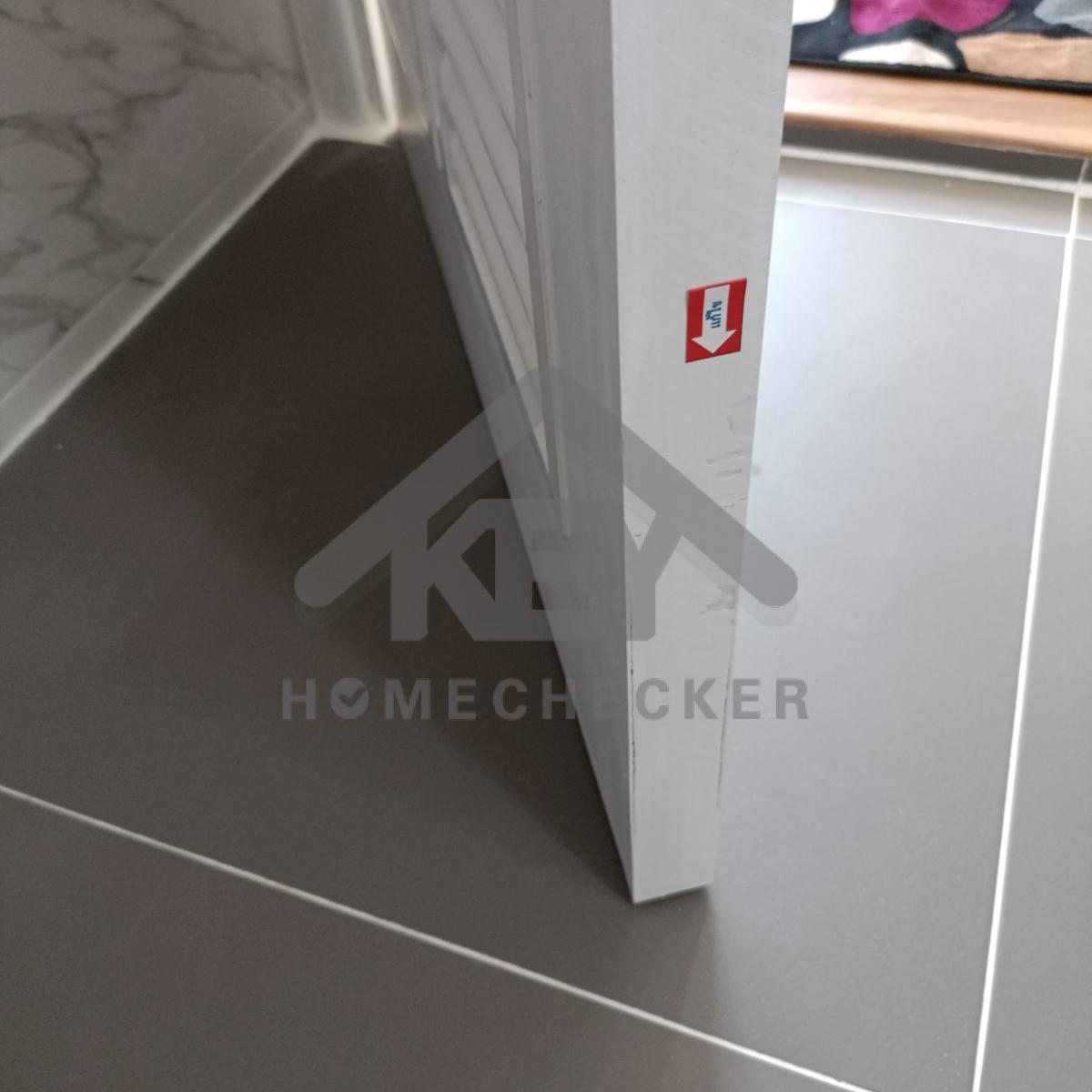

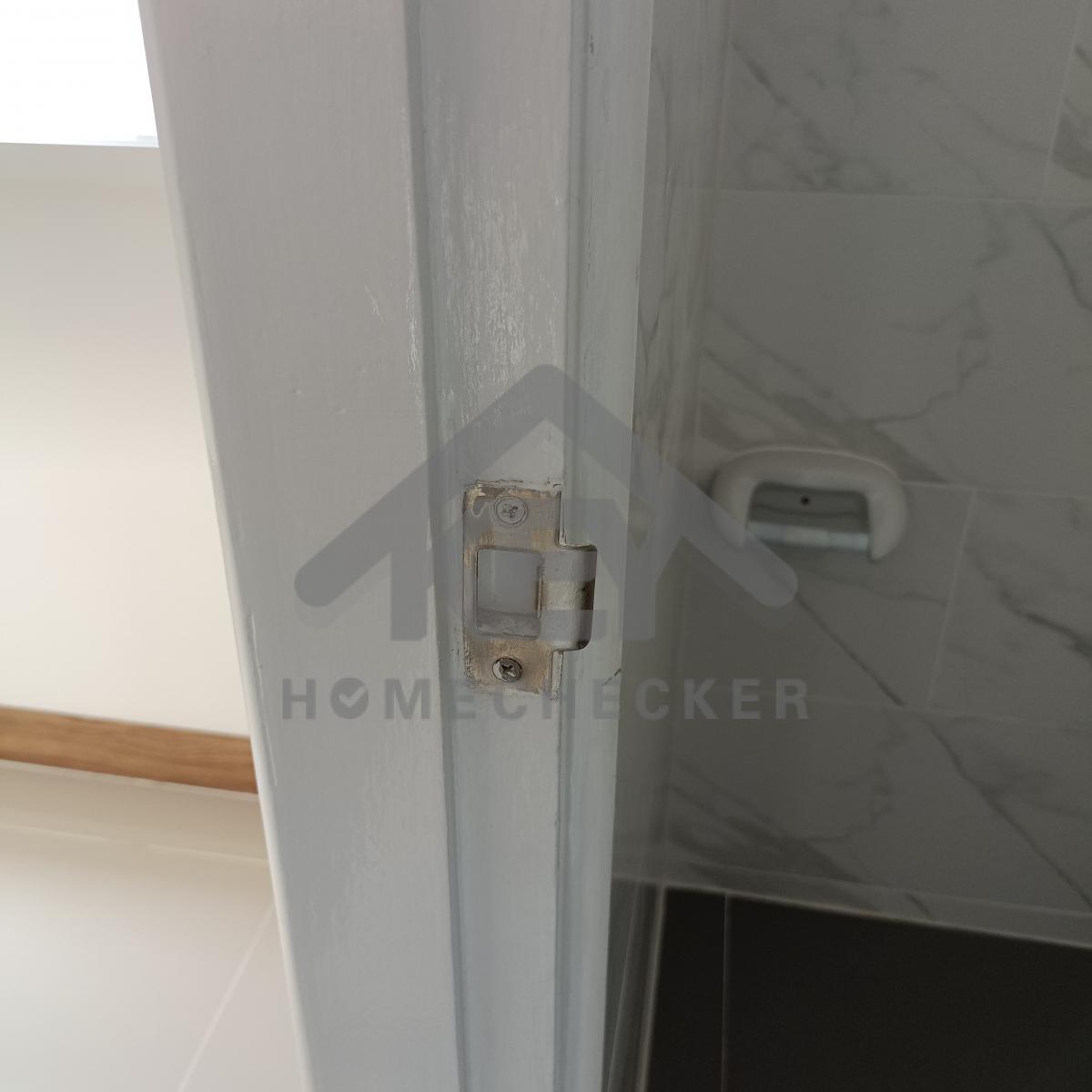

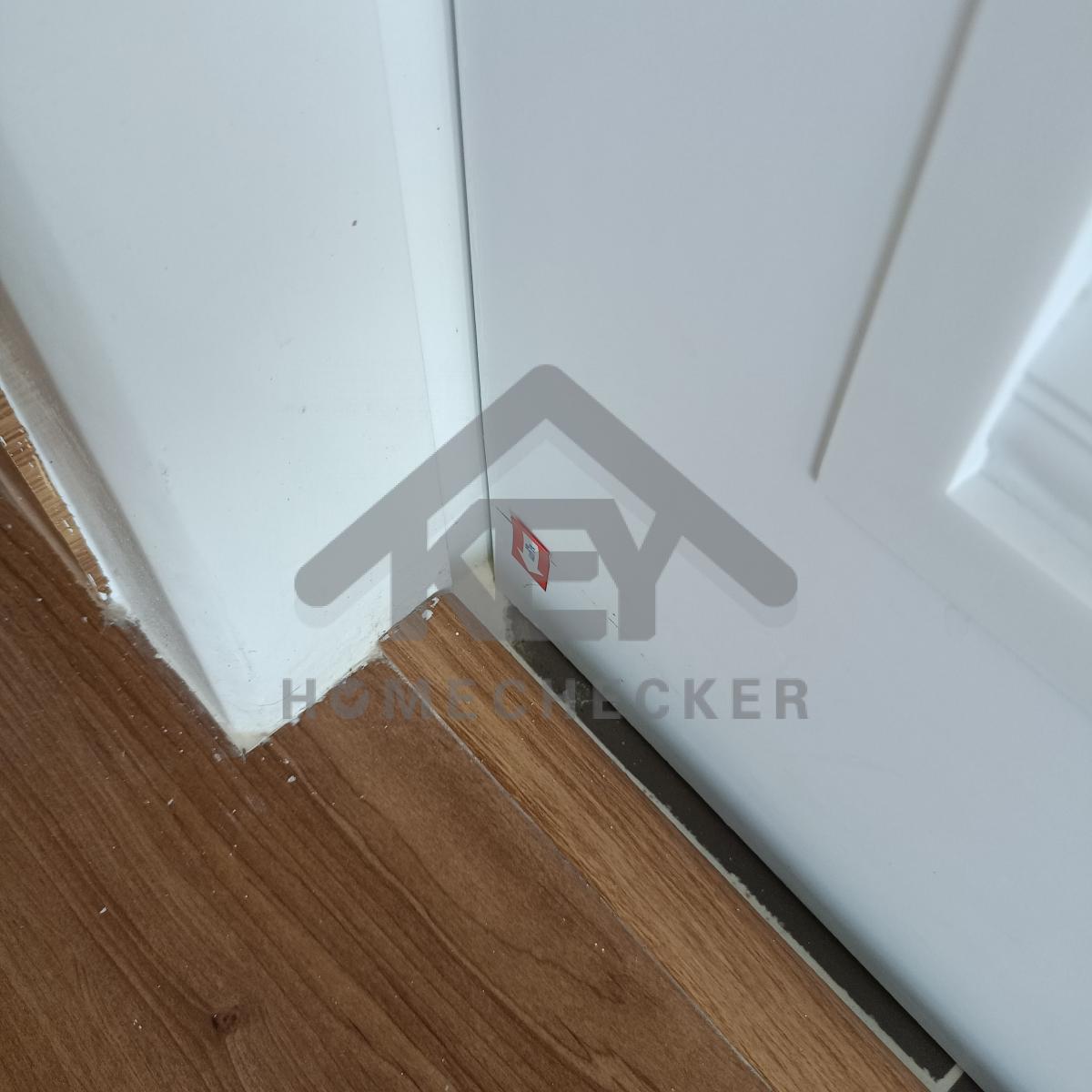

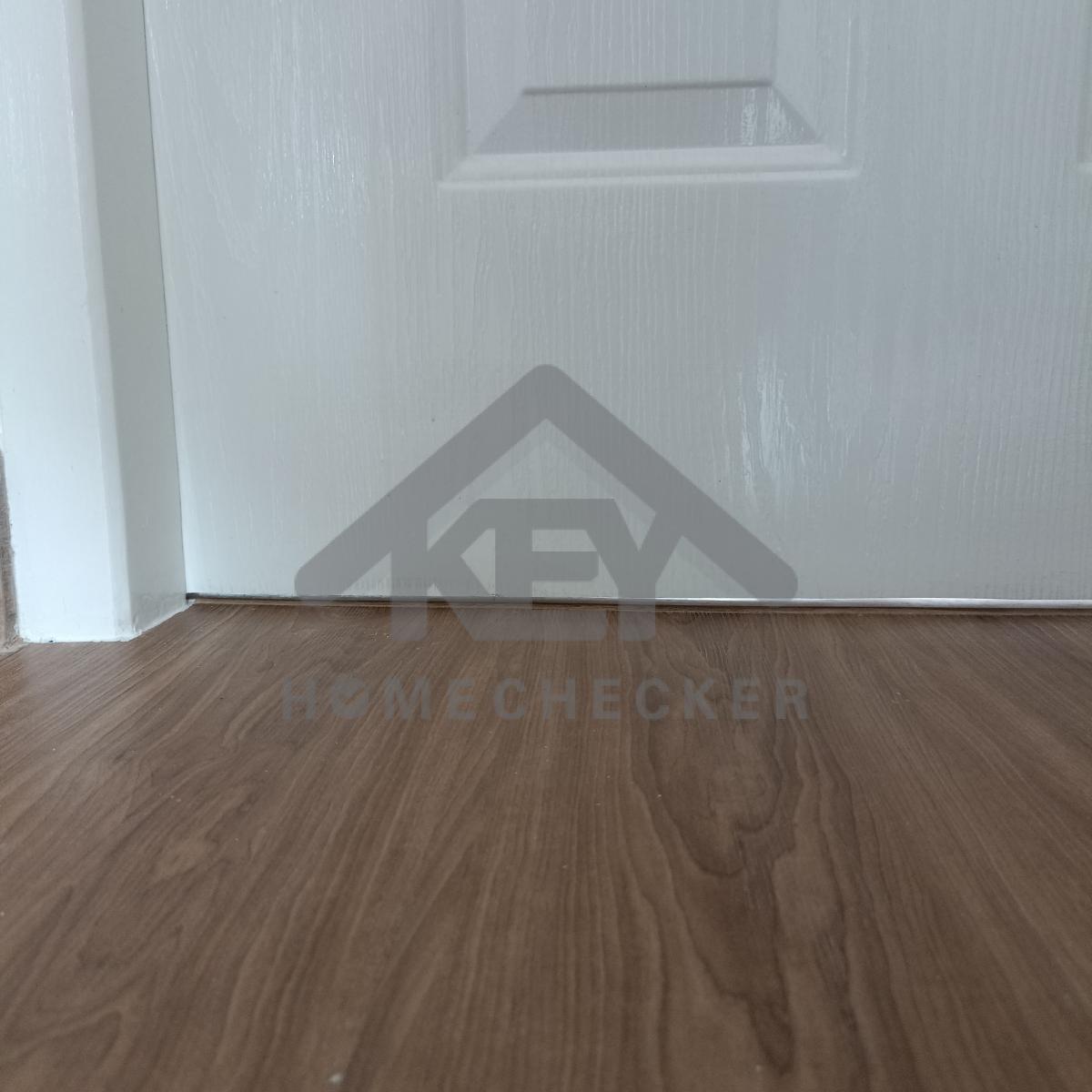

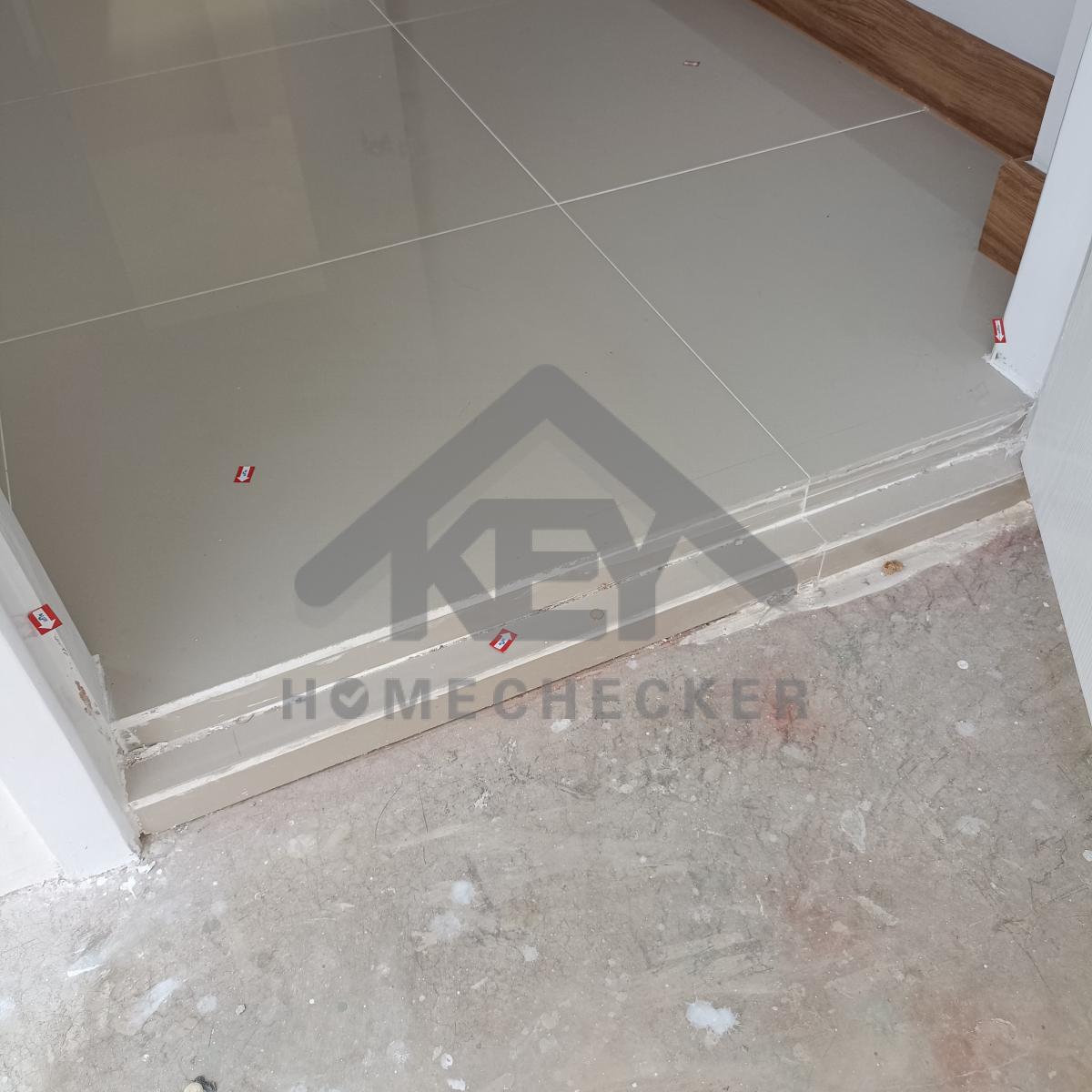

แก้ไข บานประตูห้องน้ำปิดไม่สะดวกติดพื้นและยาแนว

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

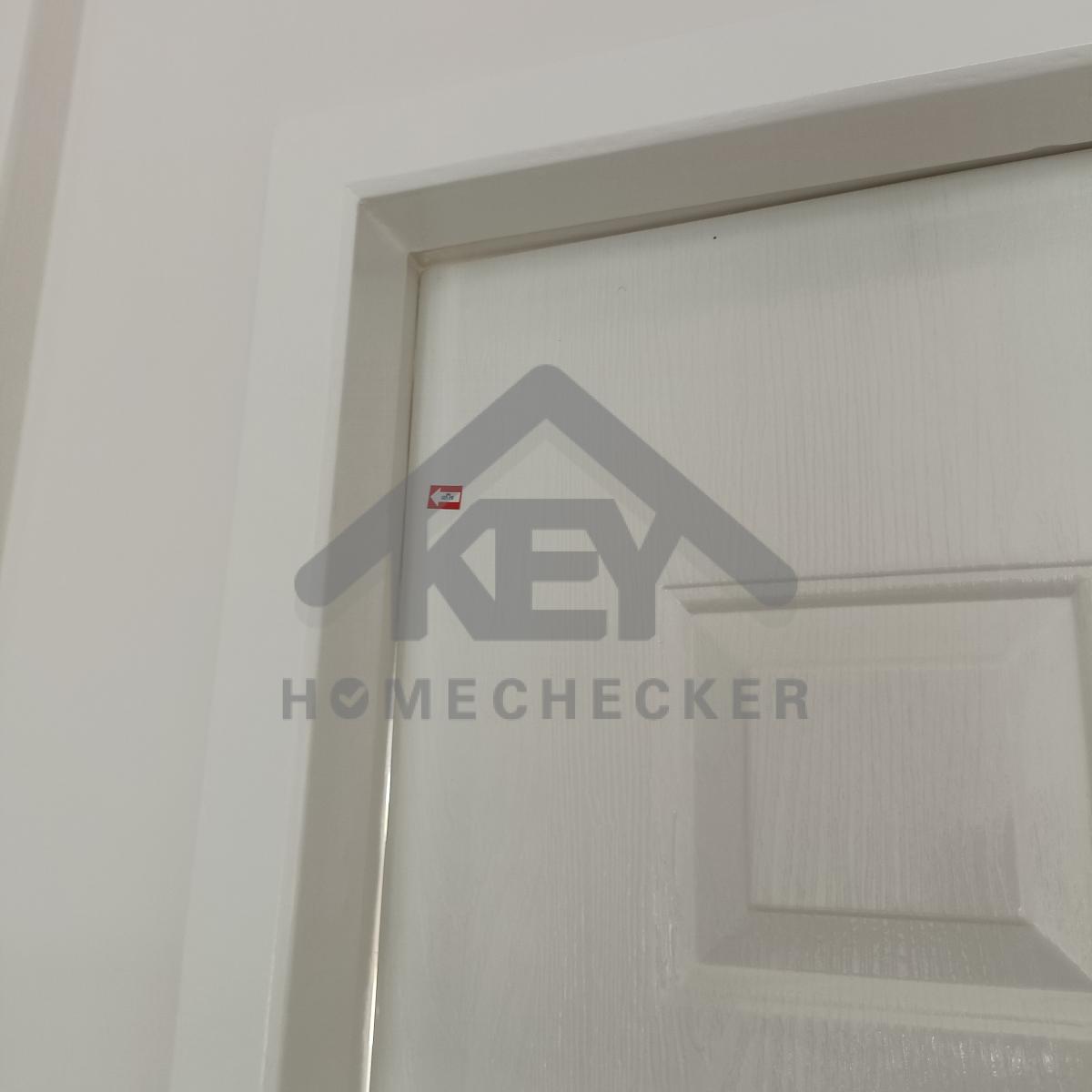

แก้ไข ขอบบานประตูแตกเก็บงานเก็บสีใหม่ทั้งหมด

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข ขอบบานประตูแตกเก็บงานเก็บสีใหม่ทั้งหมด

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

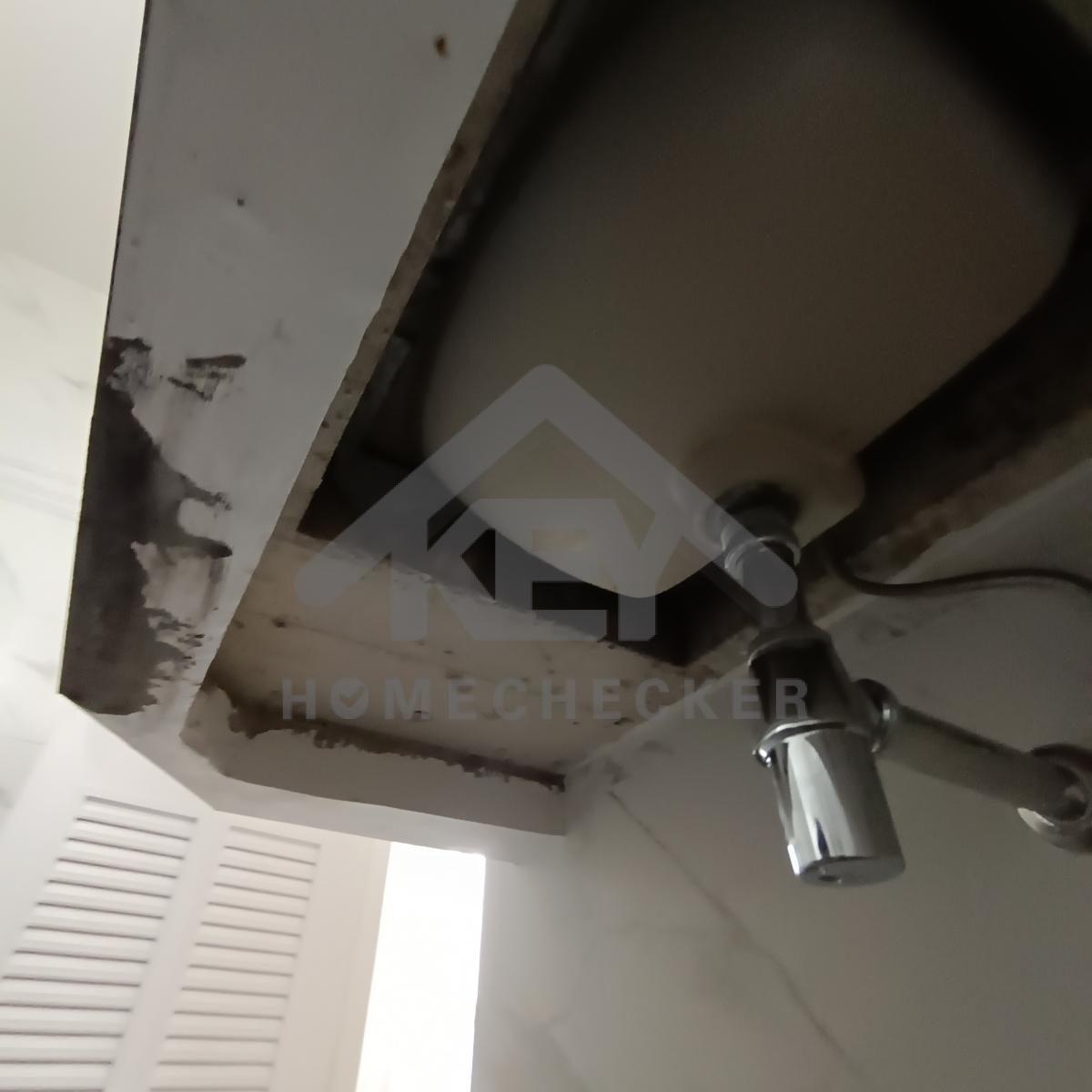

ห้องน้ำมีกลิ่นย้อน ตรวจสอบการติดตั้งโถสุขภัณฑ์ให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

ห้องน้ำมีกลิ่นย้อน ตรวจสอบการติดตั้งโถสุขภัณฑ์ให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

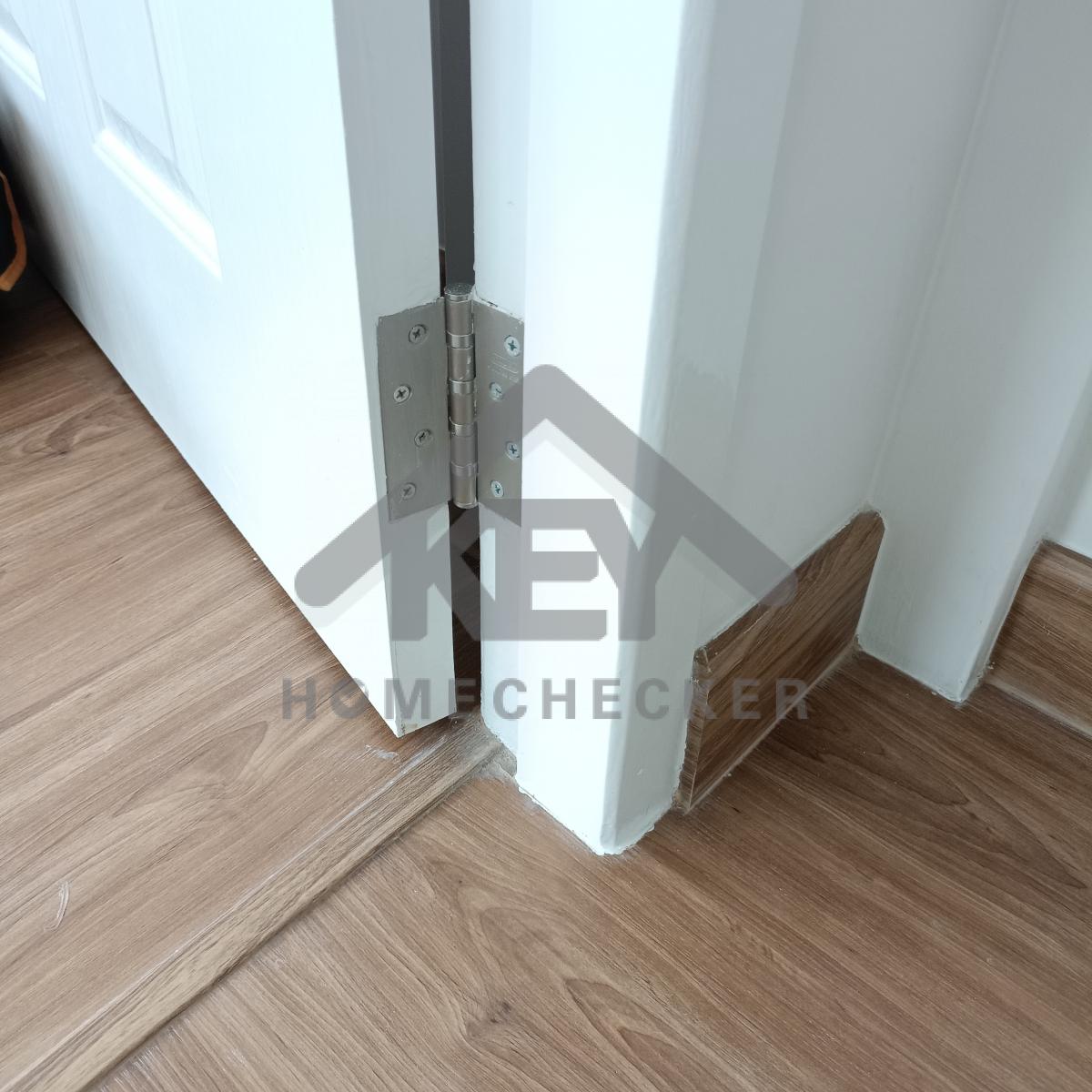

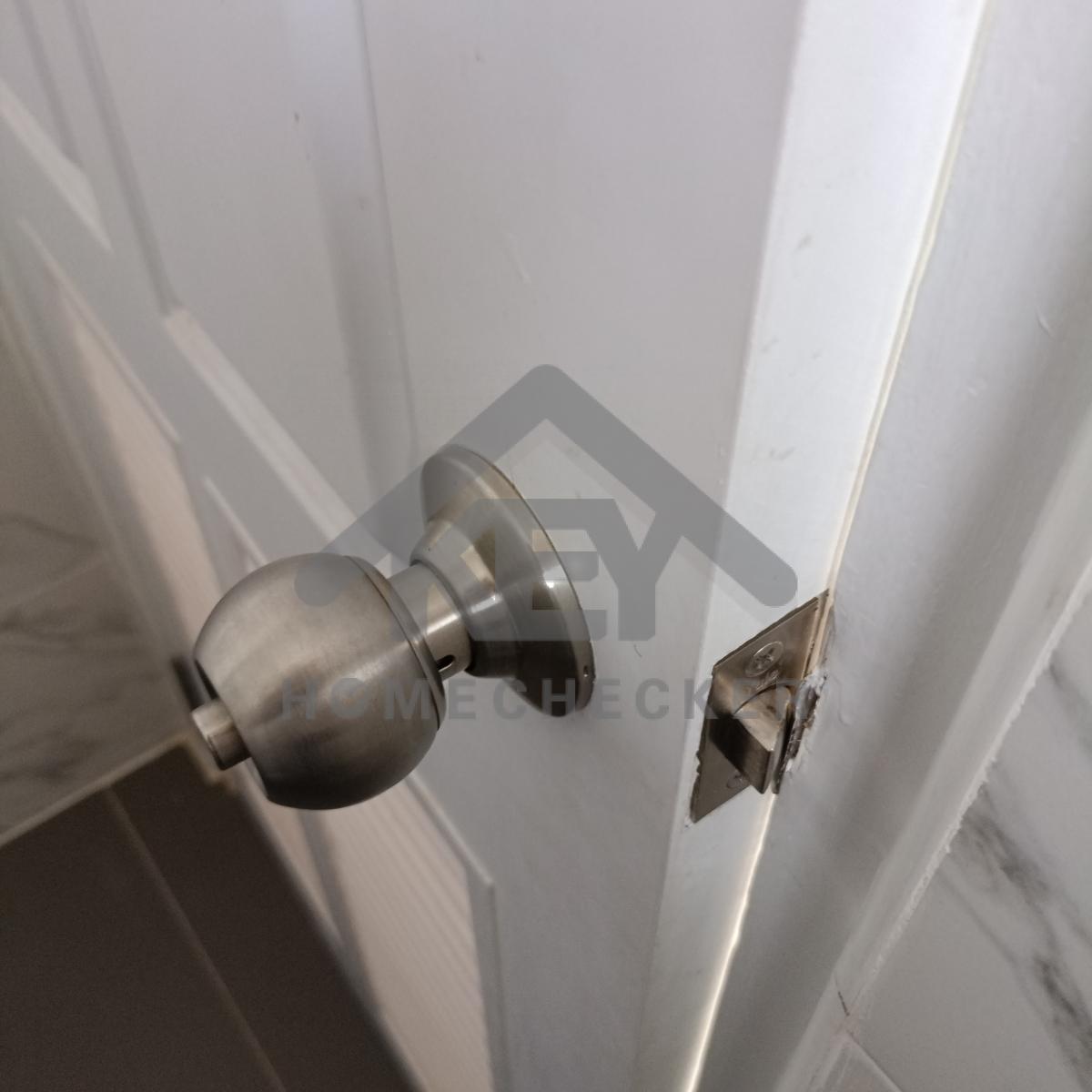

แก้ไข ติดตั้งและเก็บงานบานพับประตูให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข ติดตั้งและเก็บงานบานพับประตู และวงกบให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

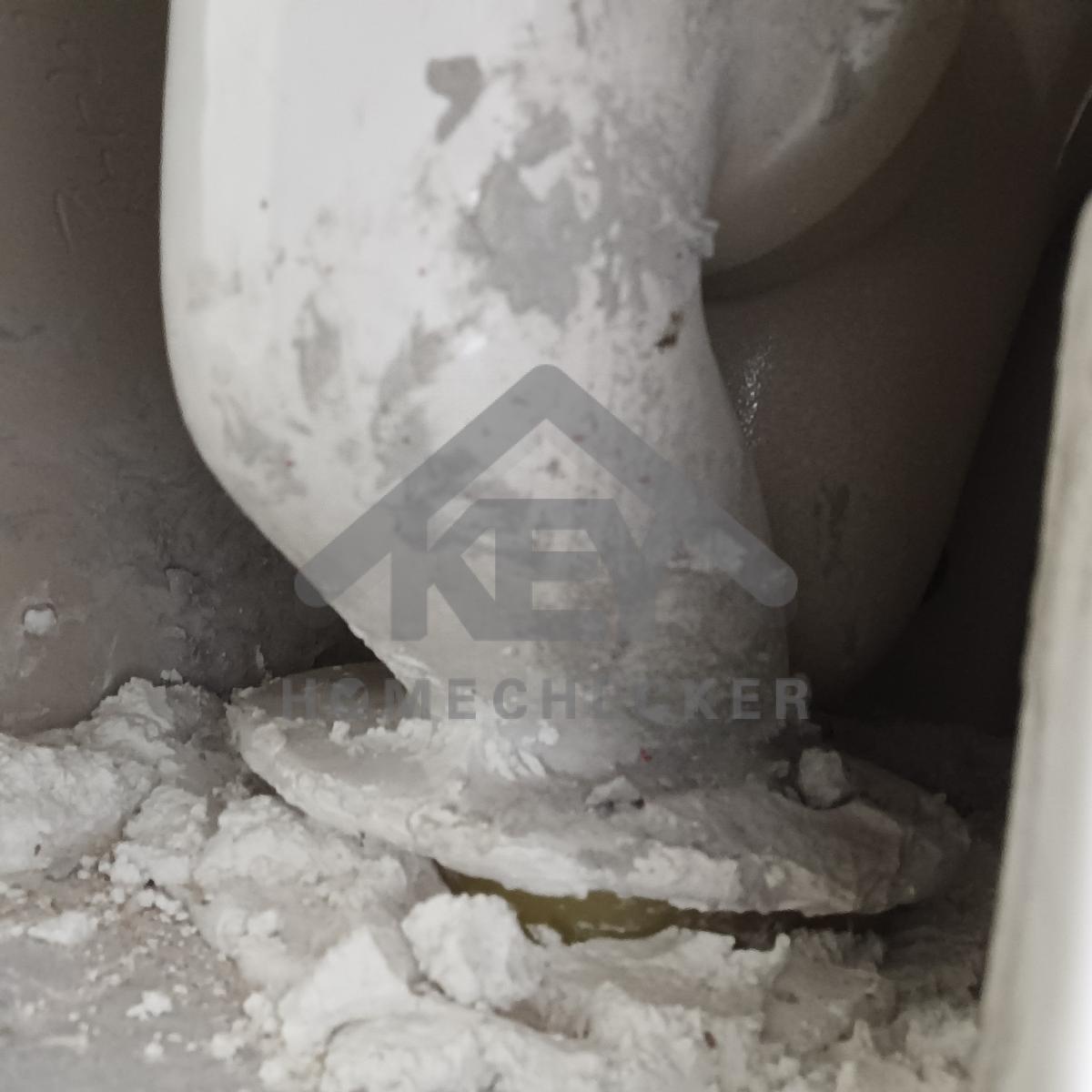

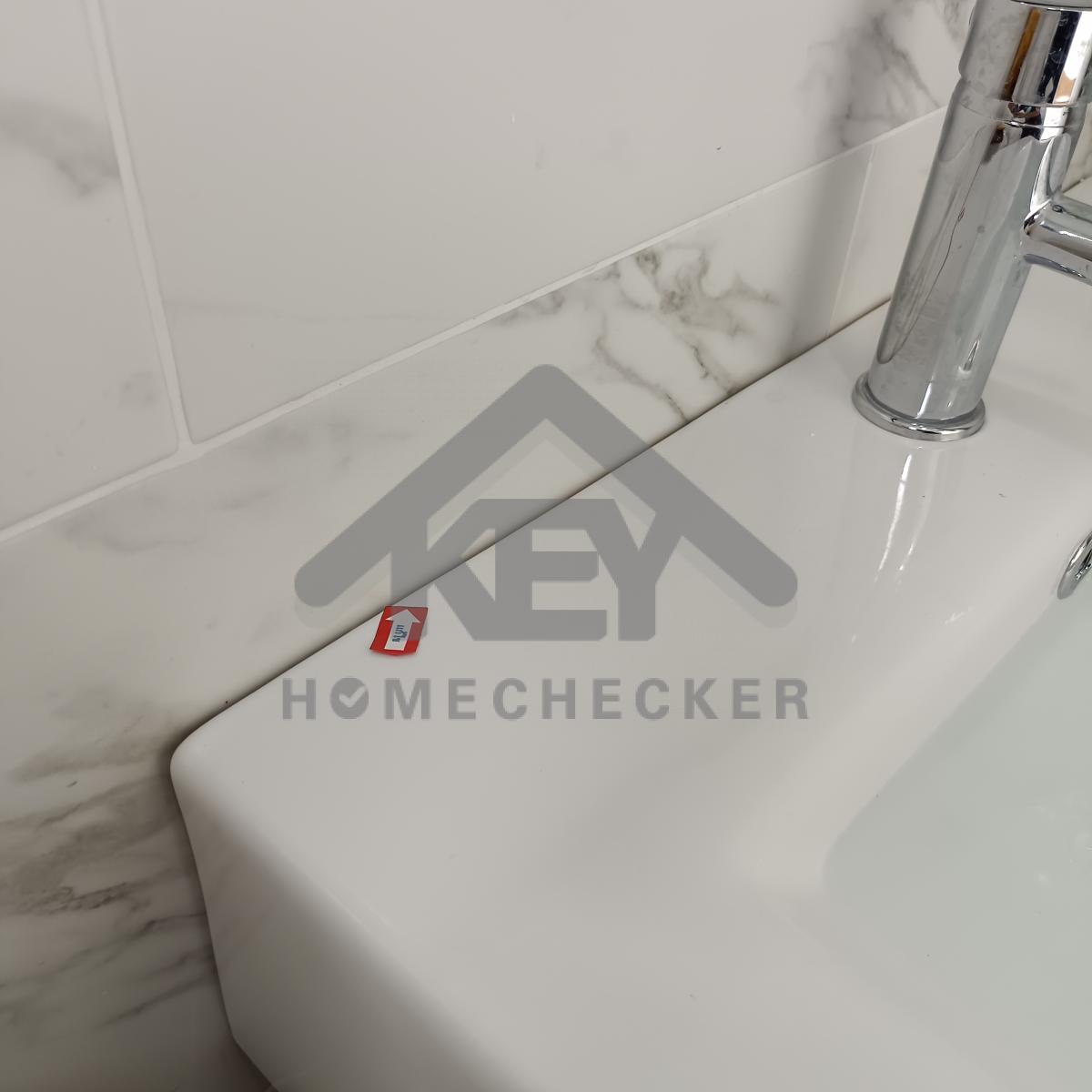

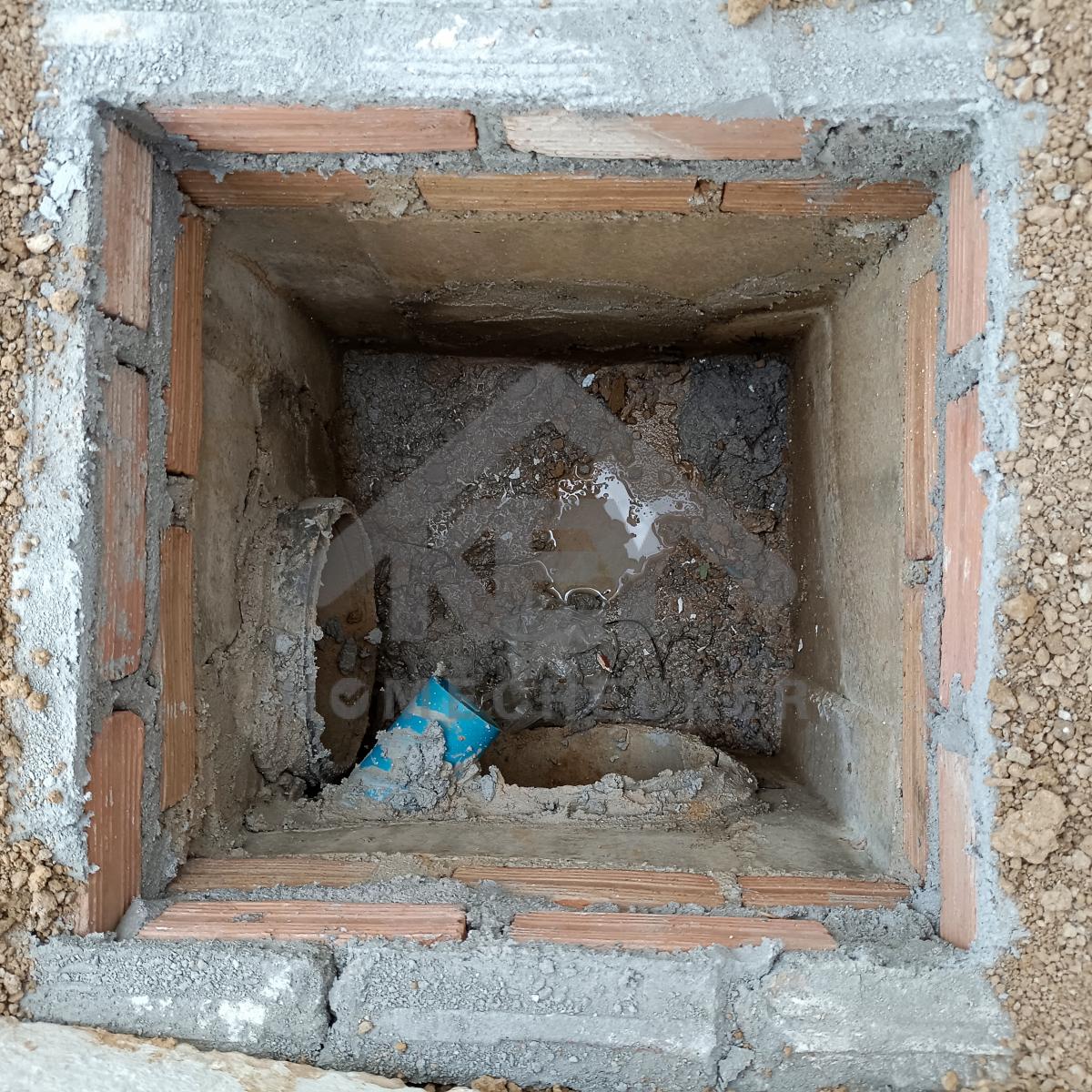

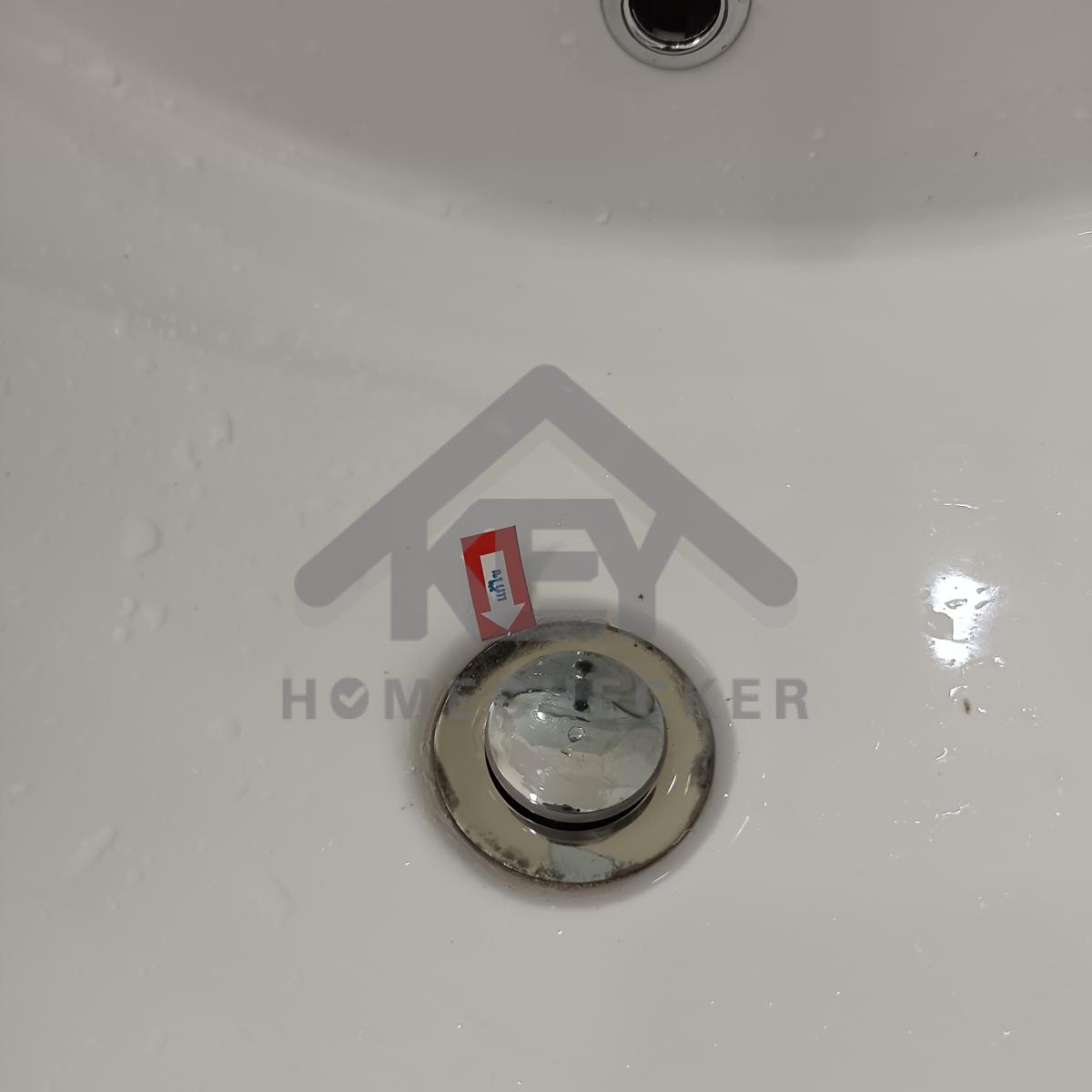

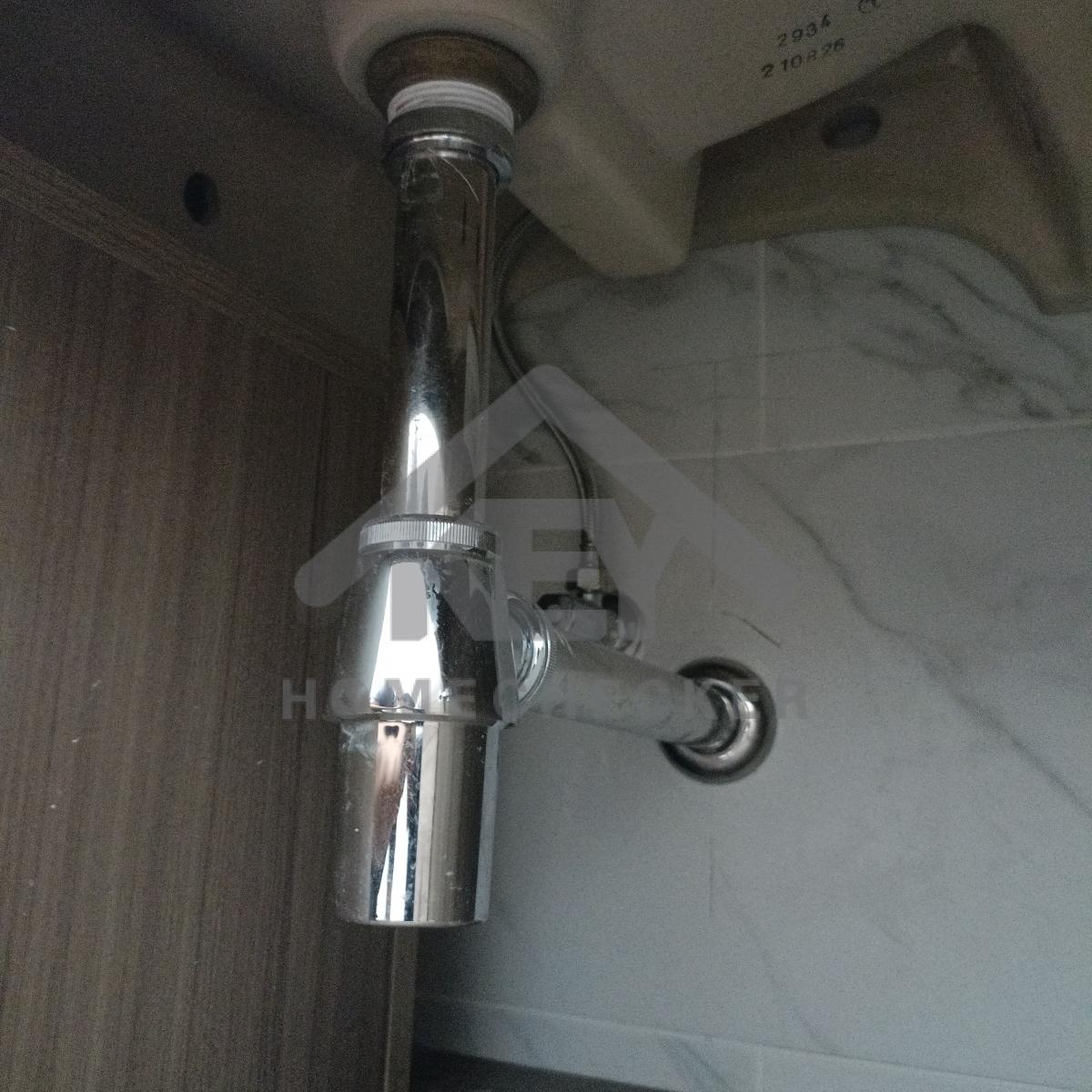

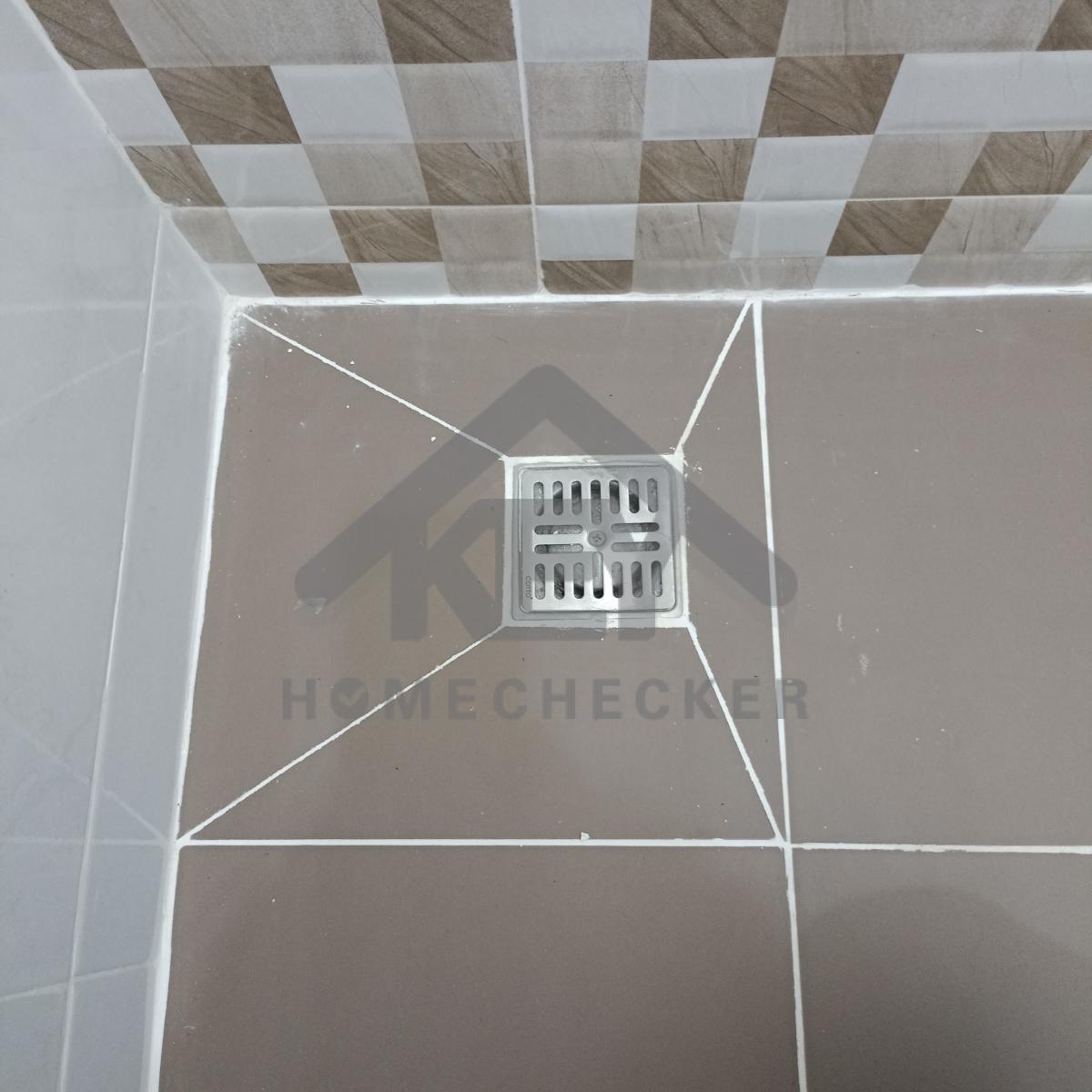

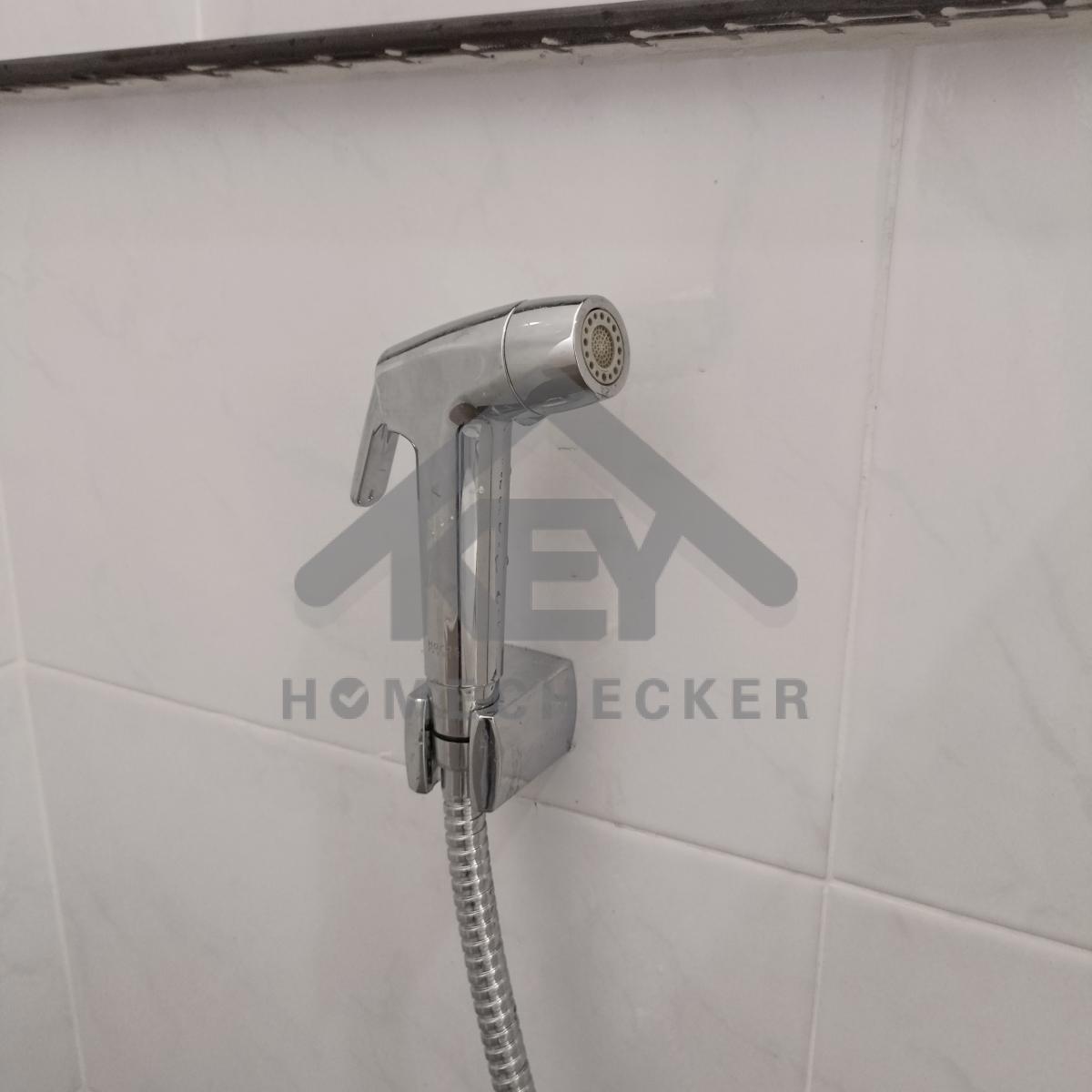

แก้ไข สะดืออ่างล้างหน้ามีน้ำรั่วซึม

15. งานห้องน้ำชั้น 2 (2)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งหม้อน้ำให้แน่นหนา

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานปูนใต้เคาน์เตอร์อ่างล้างหน้าให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งให้แน่นหนา

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข ขอบบานประตูแตกเก็บงานเก็บสีใหม่ให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข ขอบบานประตูแตกเก็บงานเก็บสีใหม่ให้เรียบร้อย

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข ขัดเก็บงานเก็บสีขอบวงกบประตูให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องตัดห่างเกินไม่ได้แนวเปลี่ยนแผ่นใหม่

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องบิ่นแตก

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องแตกร้าวและหลุดร่อน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

ห้องน้ำมีกลิ่นย้อน ตรวจสอบการติดตั้งสุขภัณฑ์ให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งคิ้วมุมกระเบื้องให้แน่นหนาและเก็บงานยาแนวเพิ่มเติม

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวเพิ่มเติม

ตรวจทั้งหมด 179 รายการ
ผ่าน 141 รายการ
ที่ต้องแก้ไข 38 รายการ
