ตรวจรับบ้าน ทิพภิรม พิษณุโลก

Social Share
148 views | 1 ปีที่แล้ว

ตรวจรับบ้าน ทิพภิรม พิษณุโลก

ตรวจรับบ้าน ทิพภิรม พิษณุโลก กับ Keyhomechecker

  • ตรวจเสร็จรับรายงานทันที
  • ตรวจละเอียด ดูตัวอย่างรายงานด้านล่าง

  • มีโดรนคอยตรวจดูมาตรฐานของหลังคา

ติดต่อ :  https://facebook.com/IKeyhomechecker

Line :  https://lin.ee/3gEhZ9bA

รายงานการตรวจบ้าน อภิทาวน์ อยุธยา | Api Town Ayutthaya (98-355)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: ทิพภิรม พิษณุโลก (53/95)
รายงาน: ทิพภิรม พิษณุโลก (53/95)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 13 ก.ย. 2023

ผังบ้านหรือคอนโด

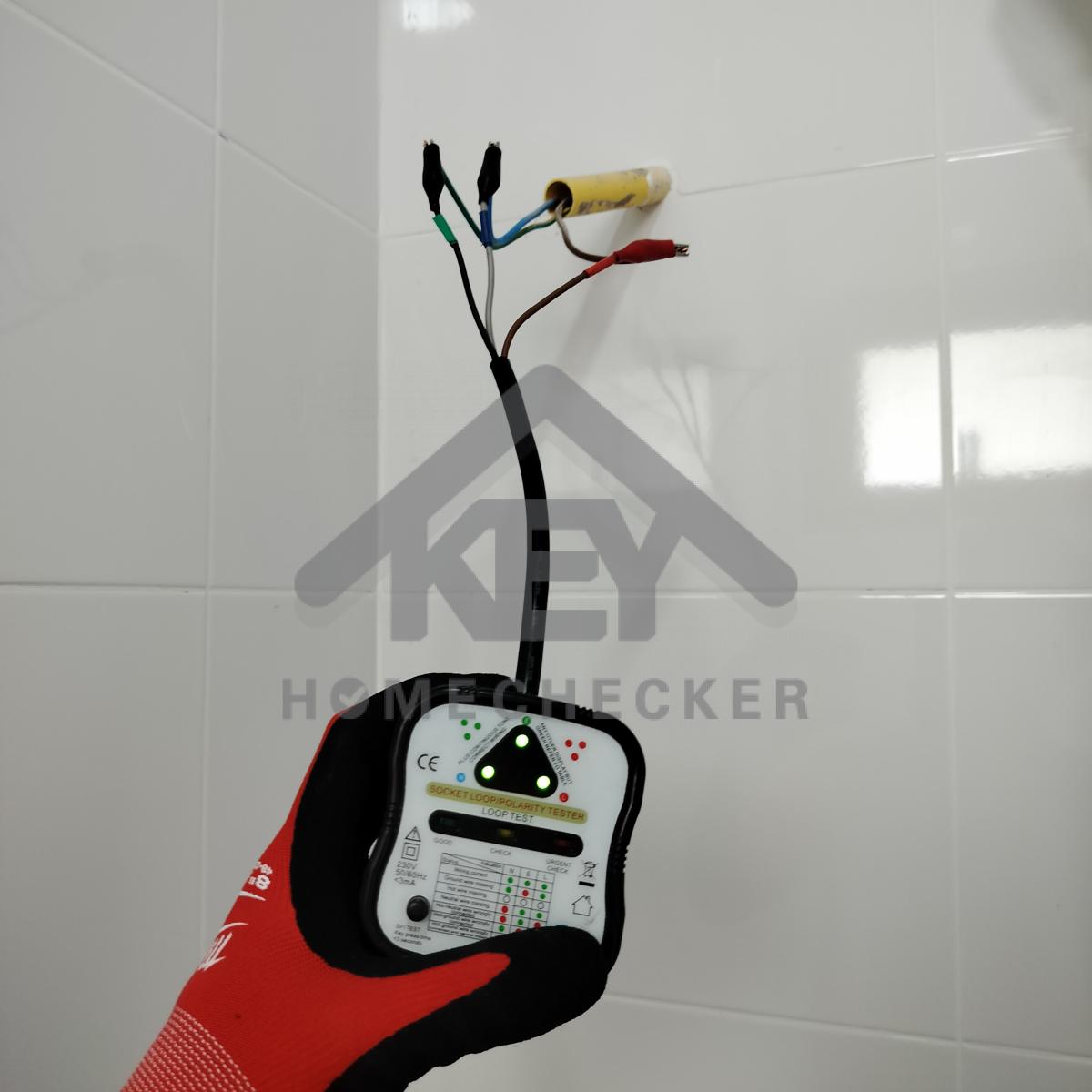

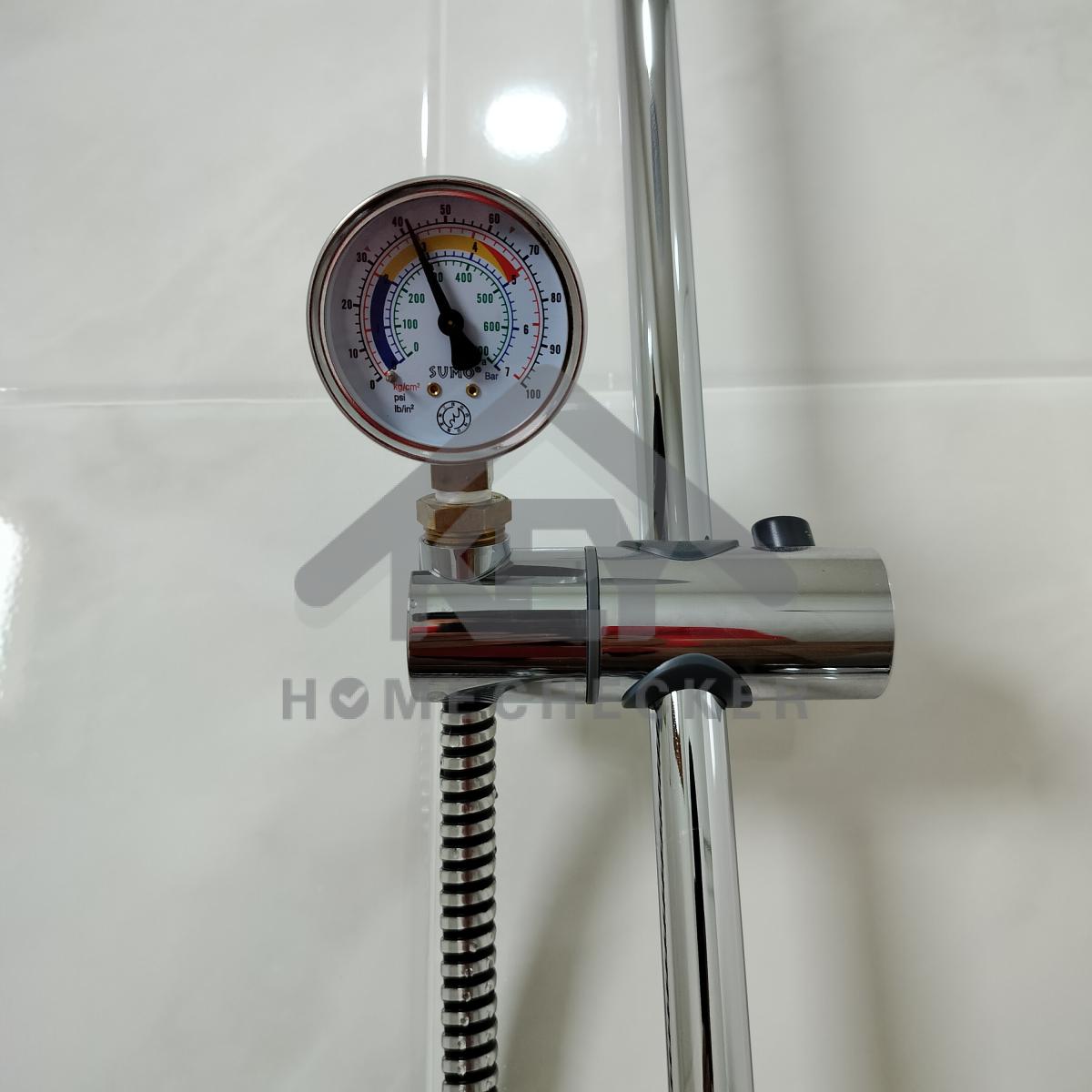

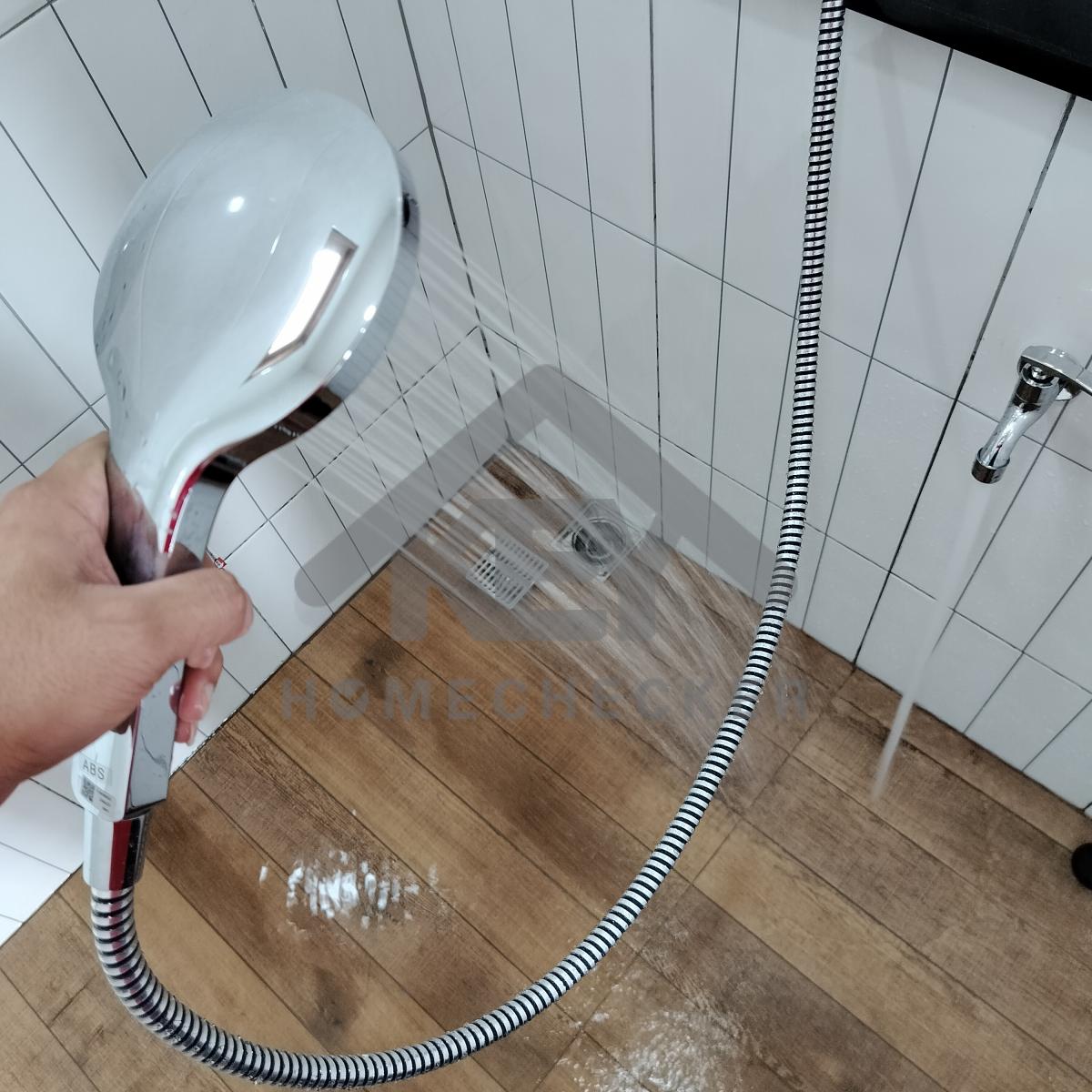

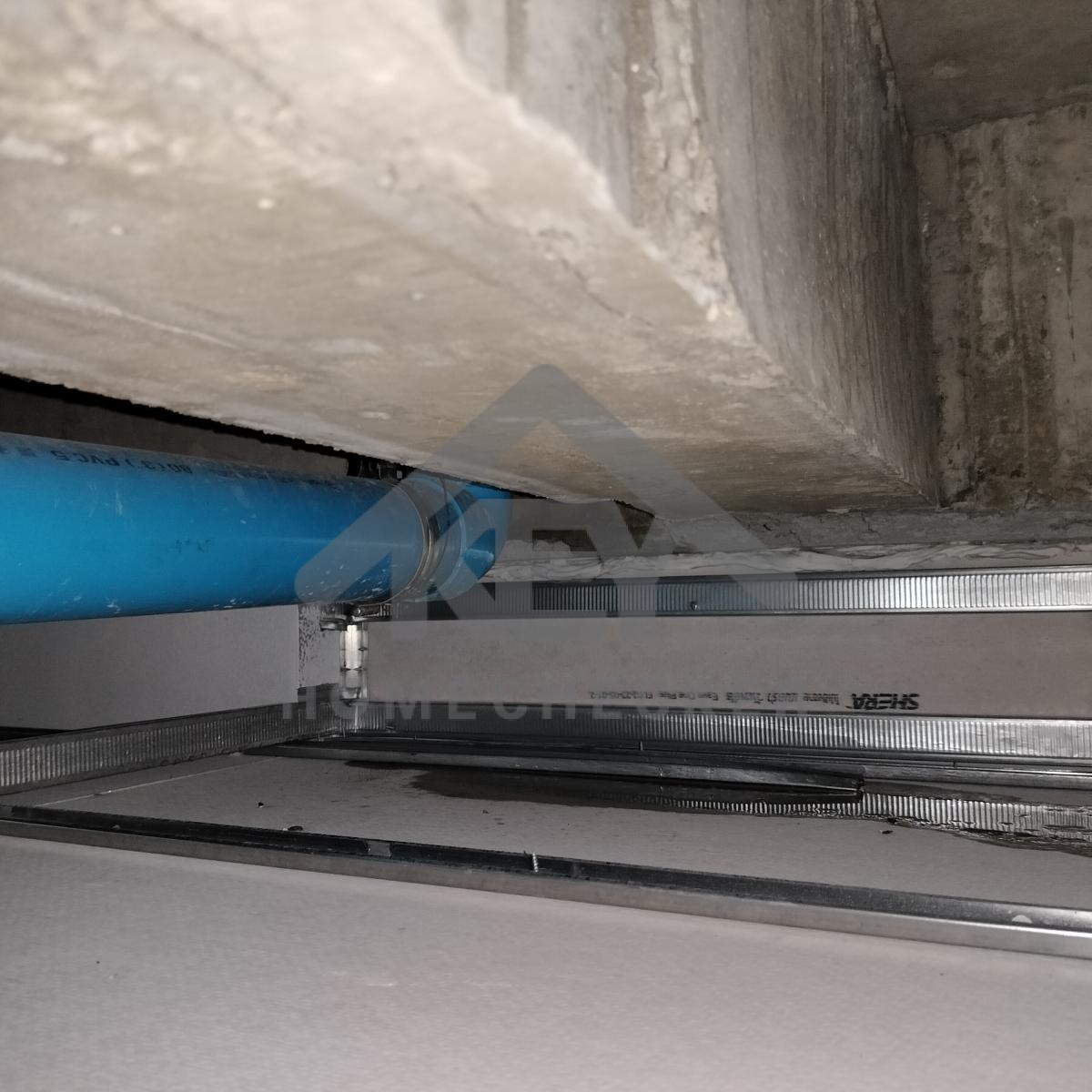

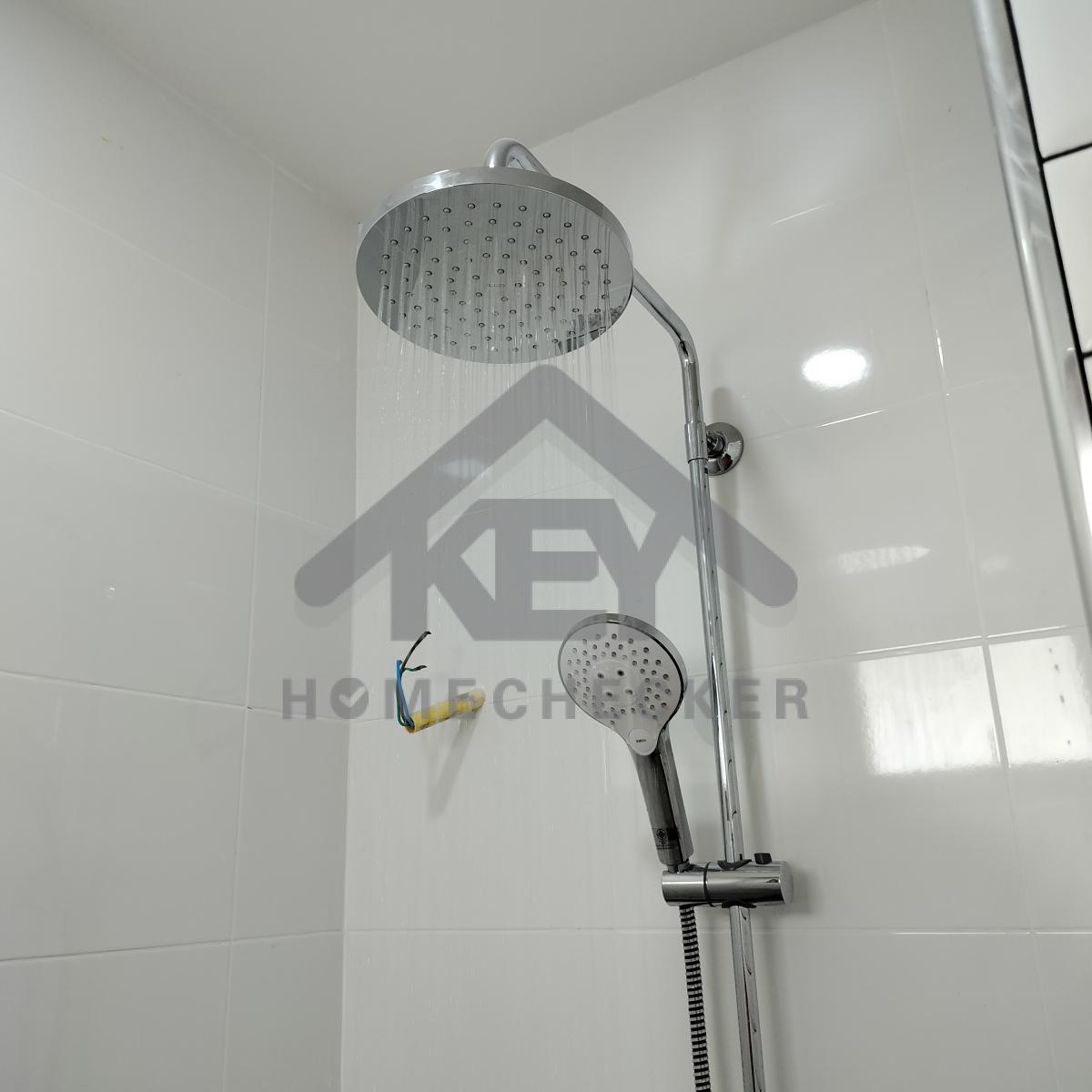

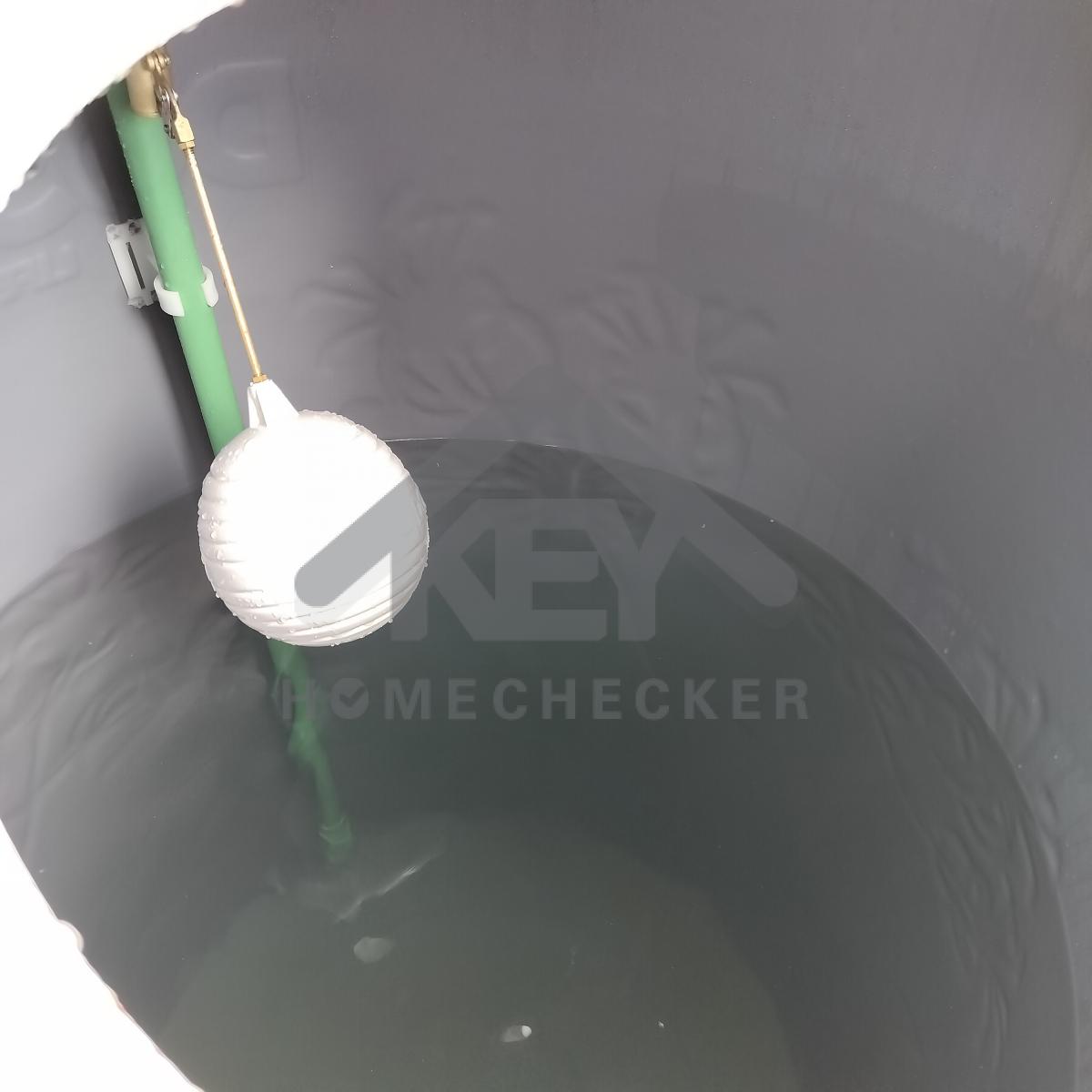

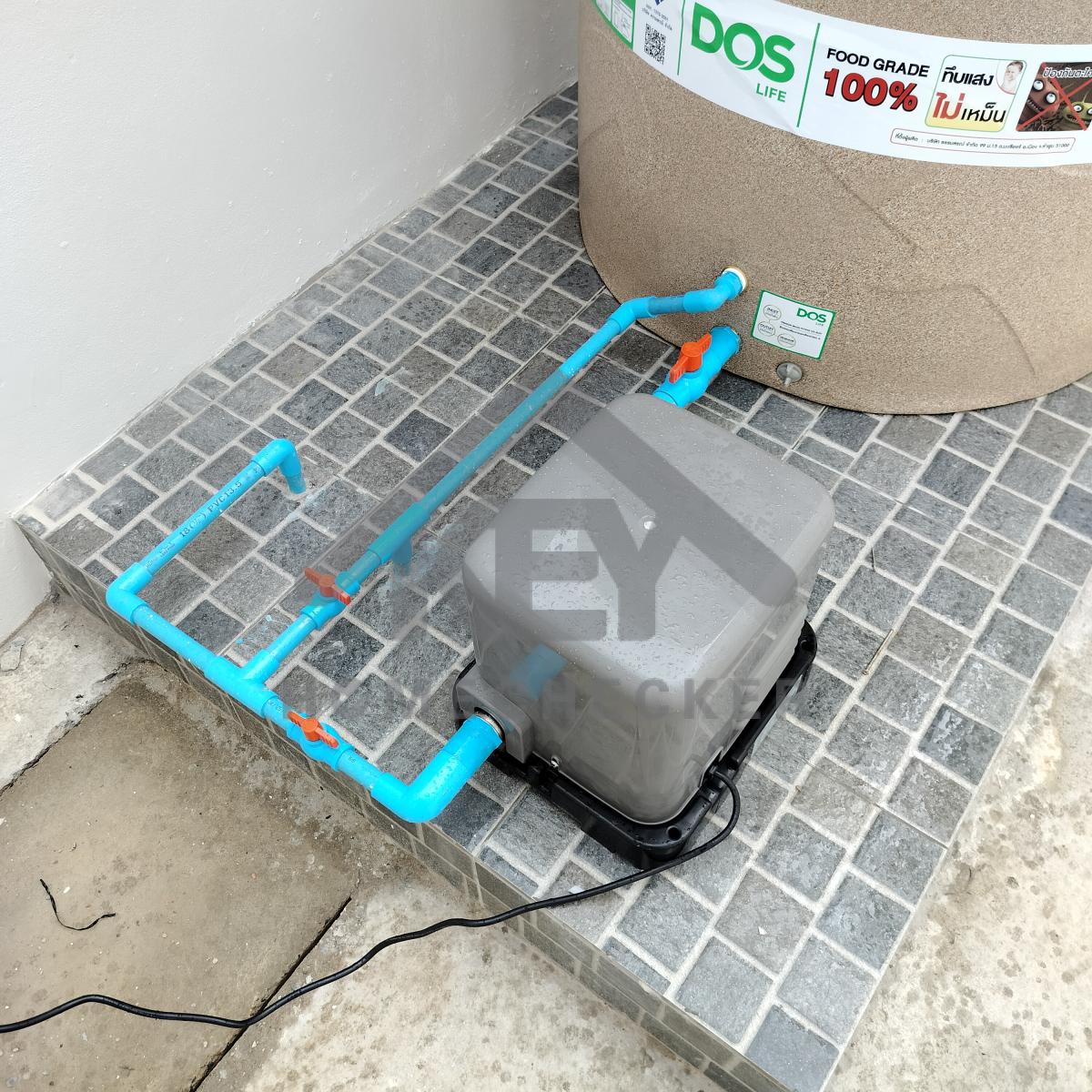

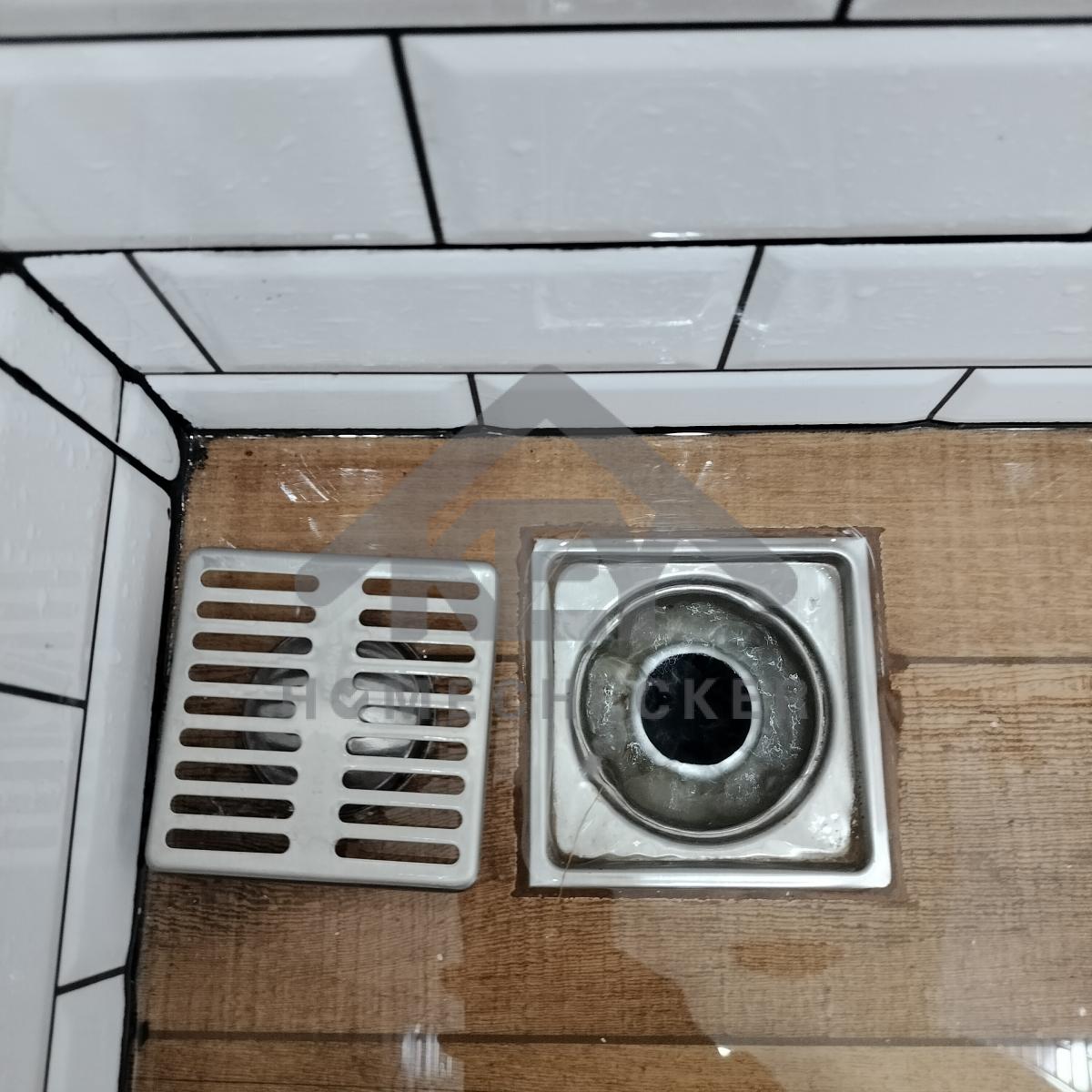

1. งานประปา ปั้ม และสุขาภิบาล

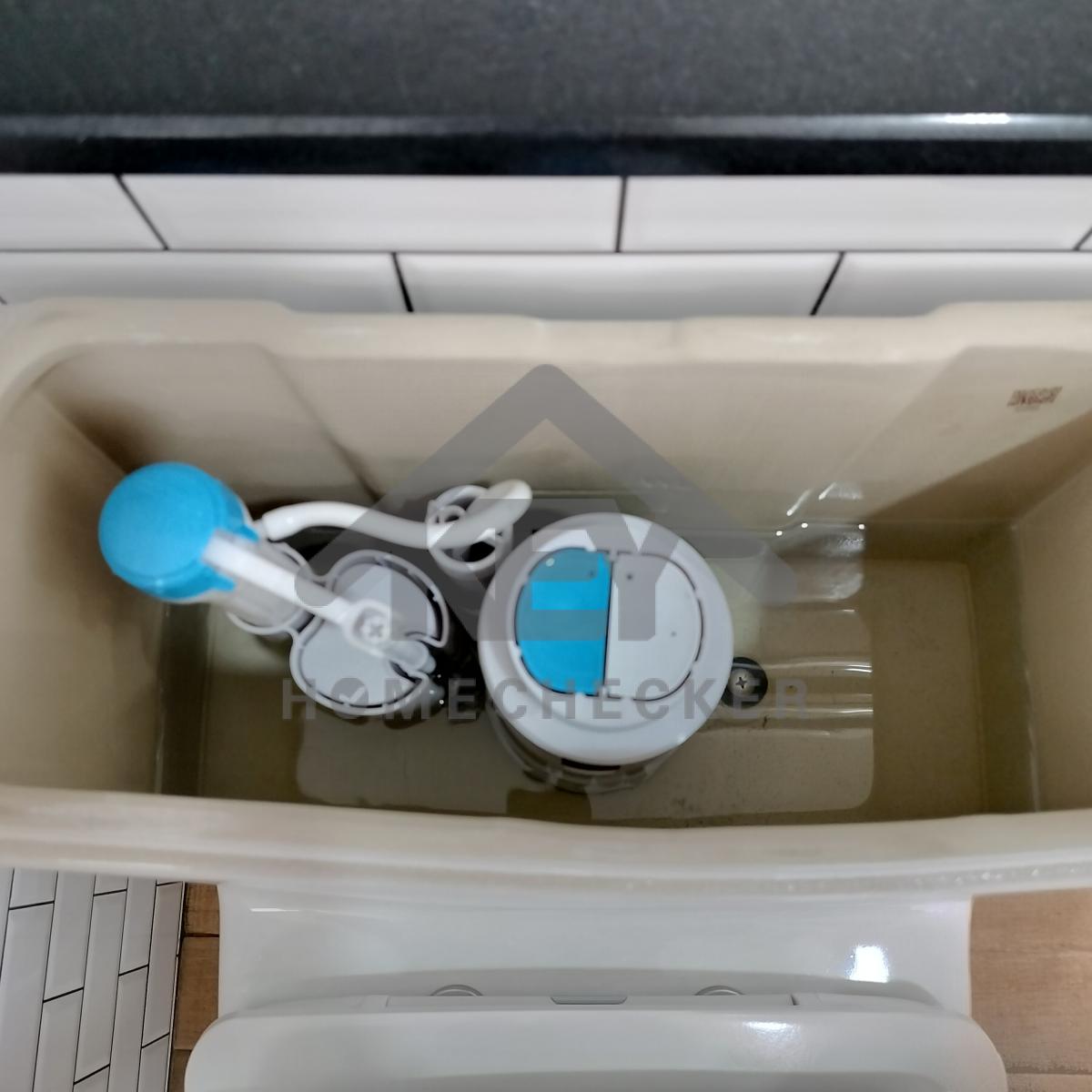

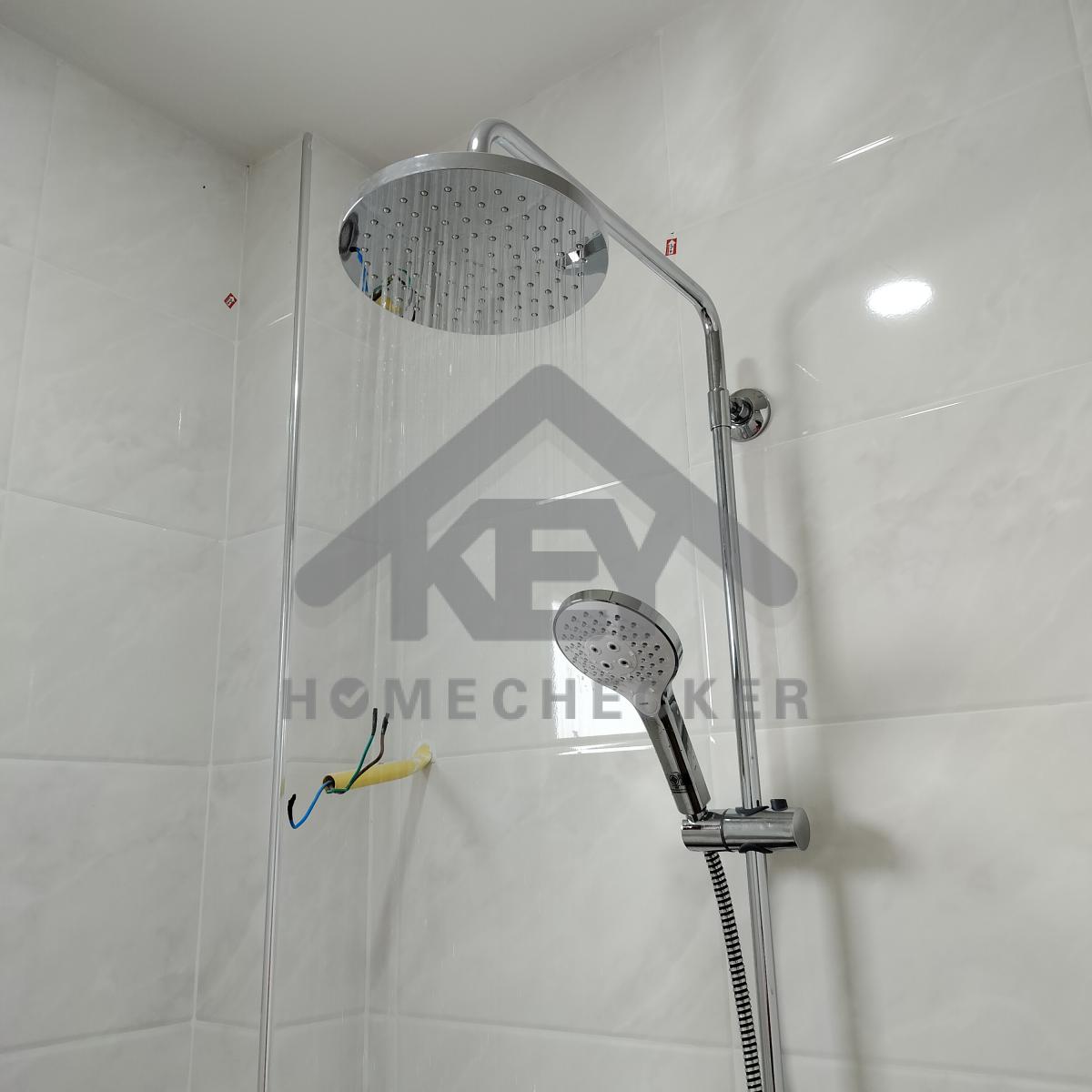

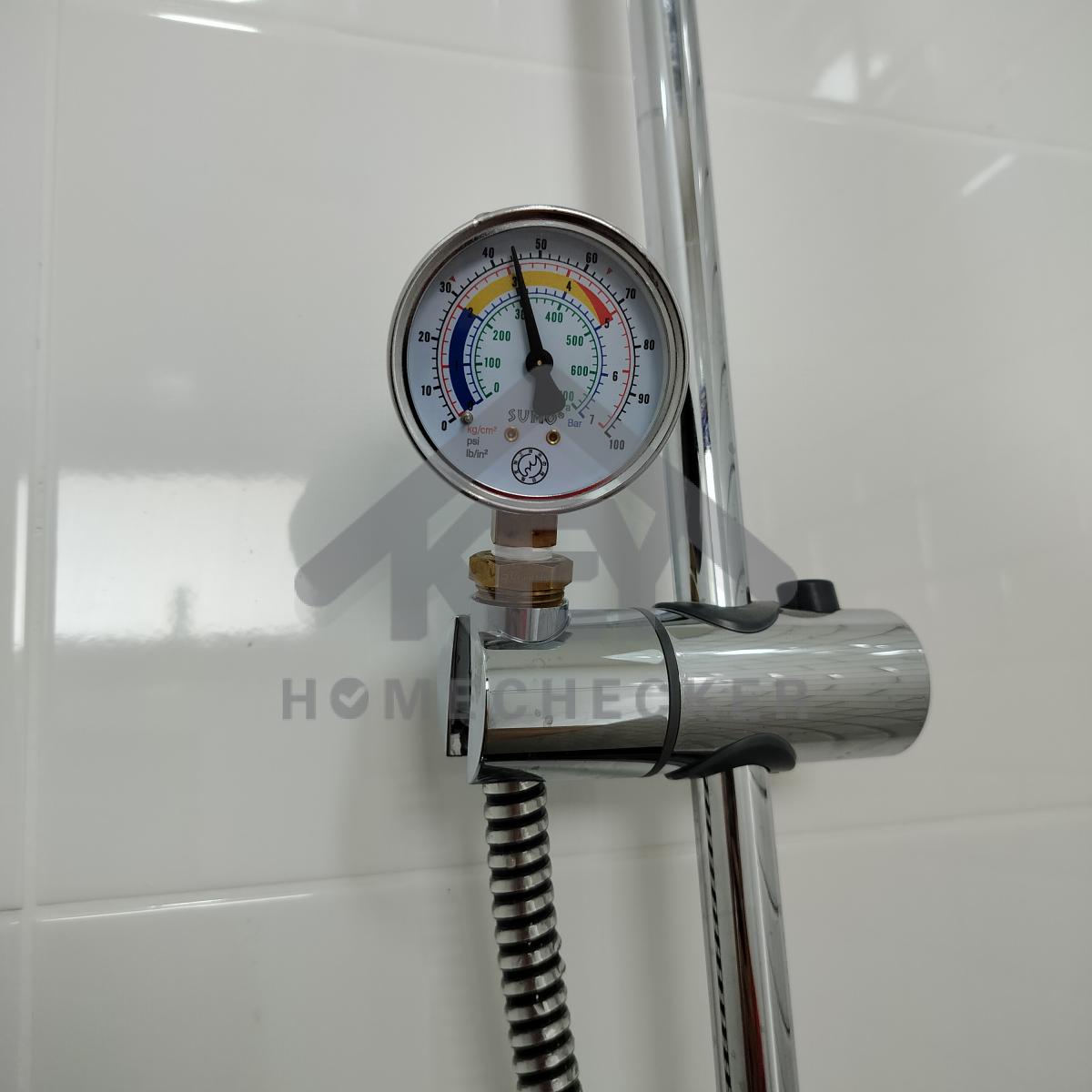

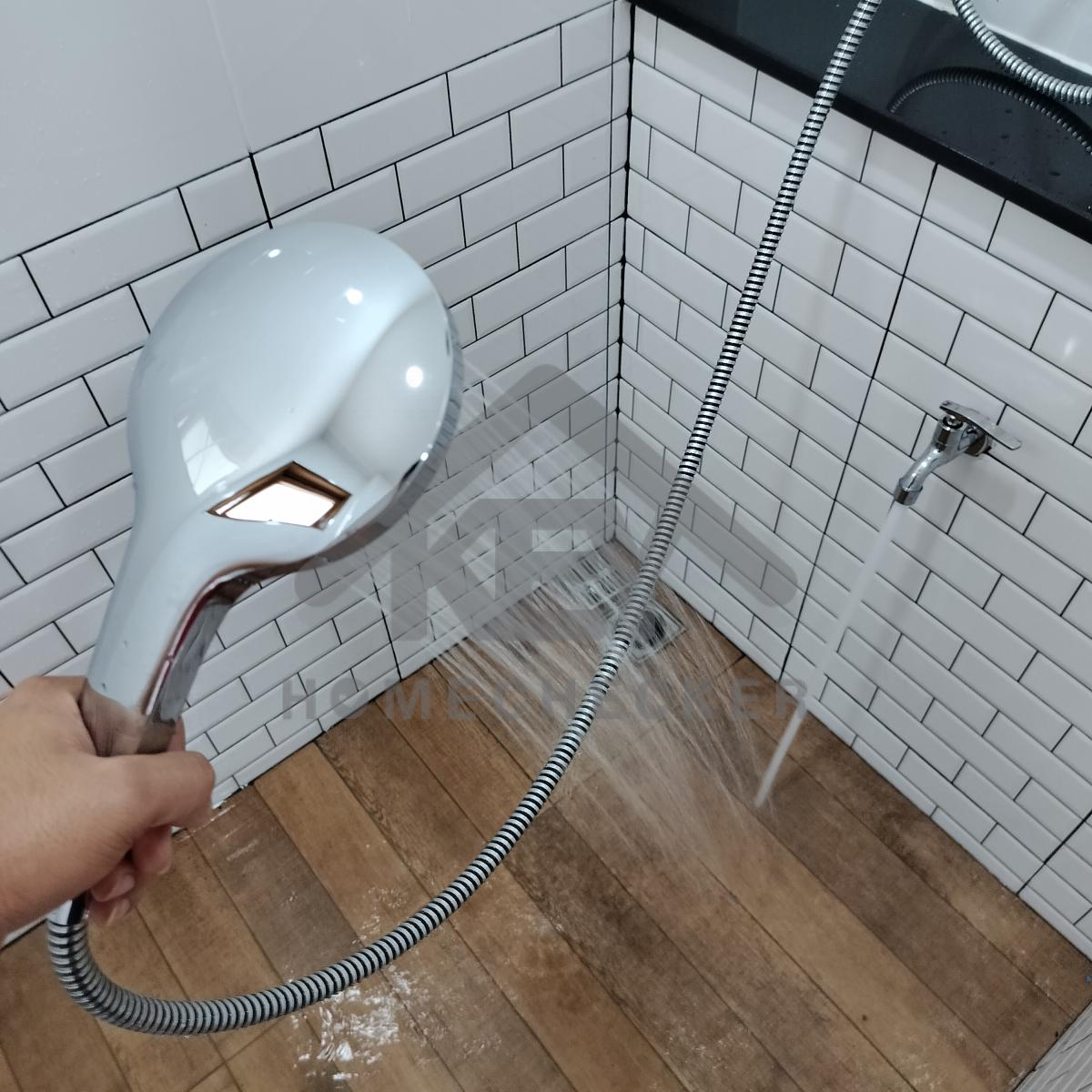

งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

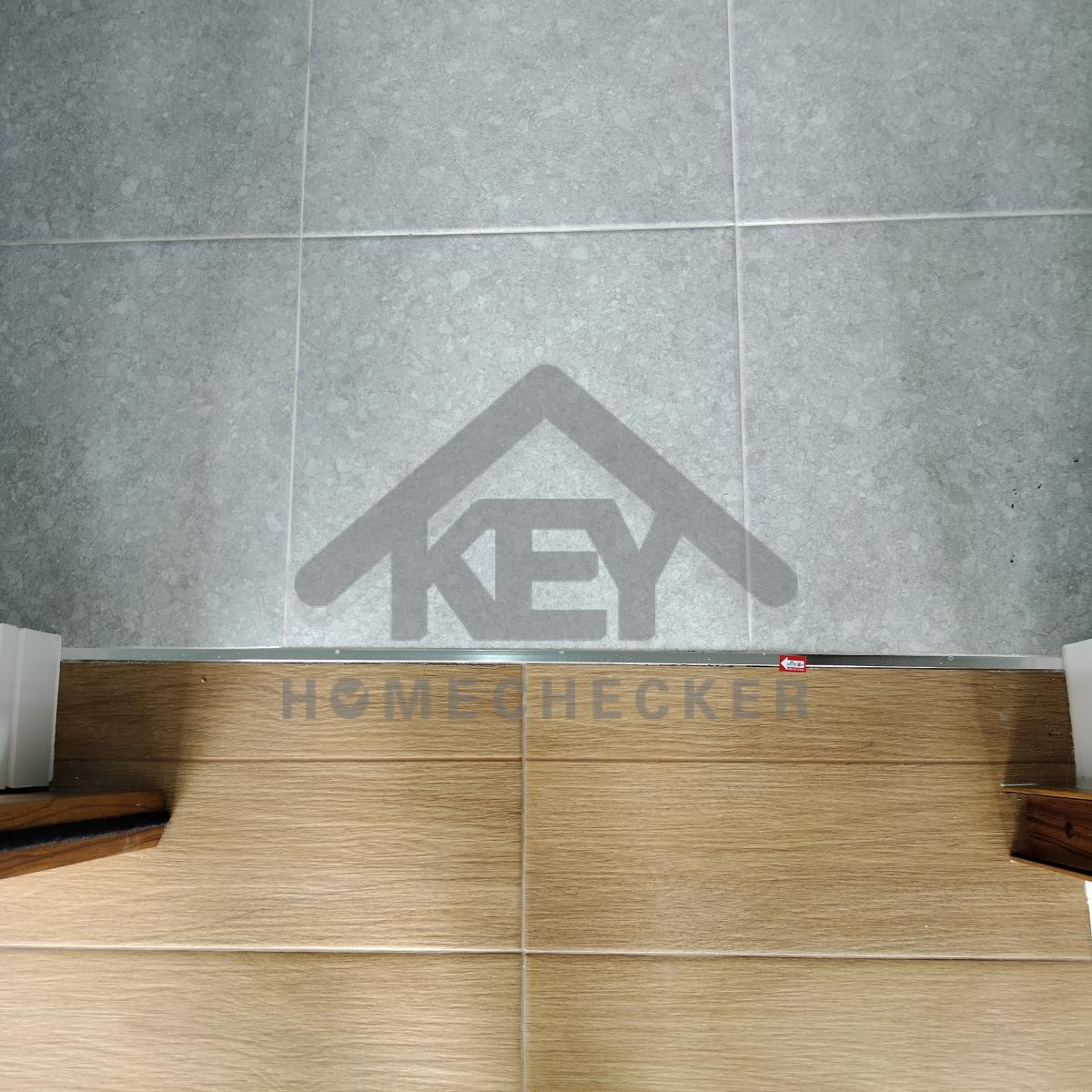

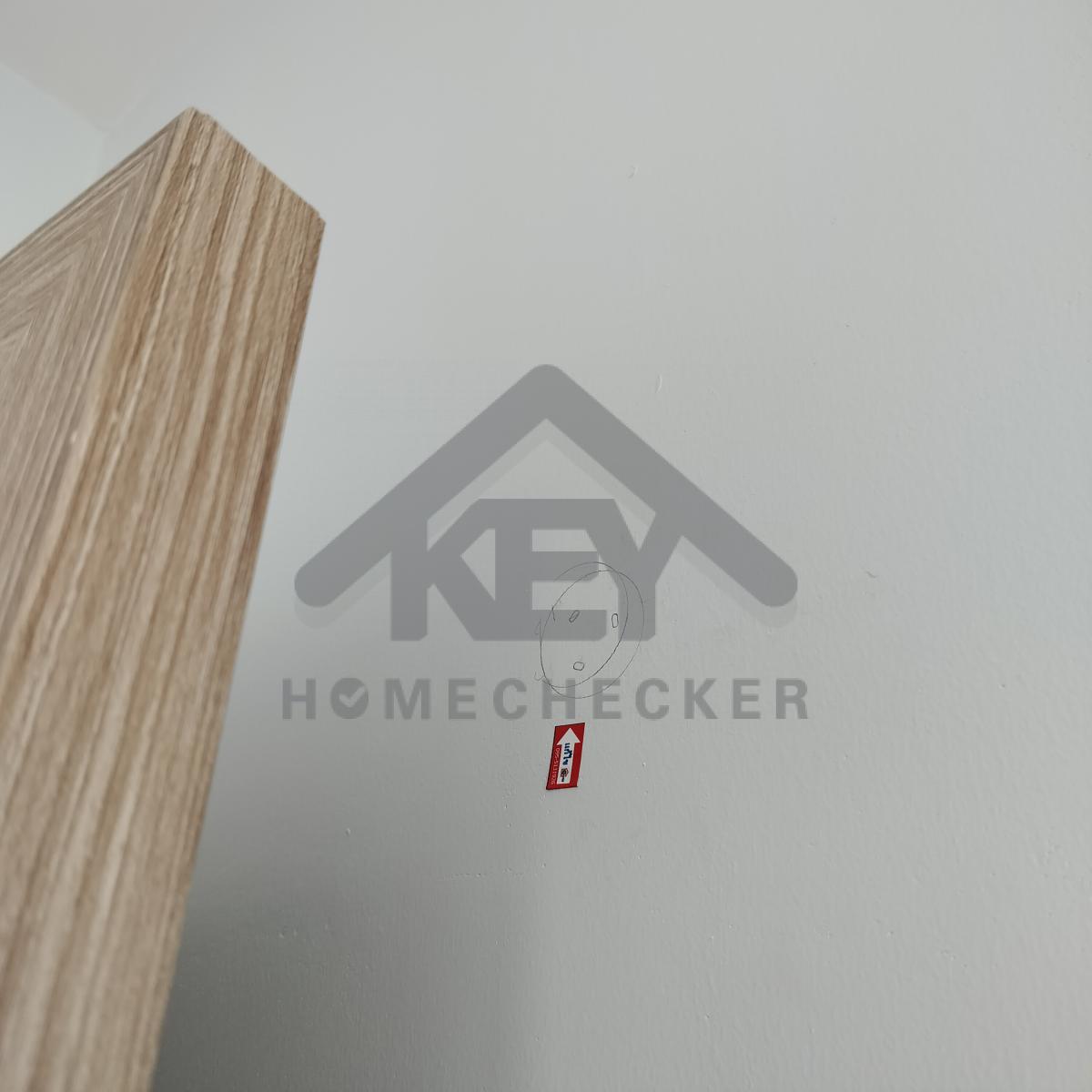

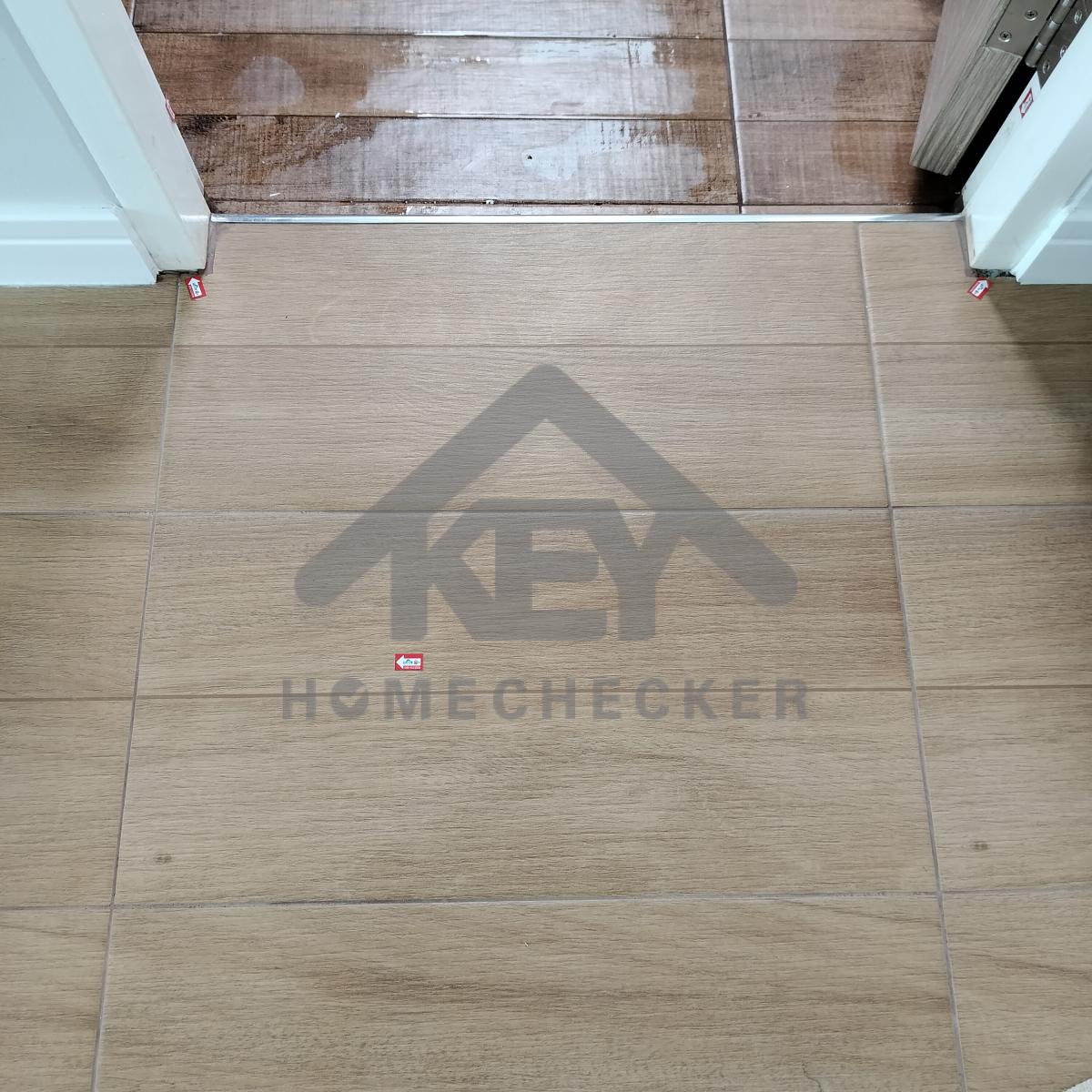

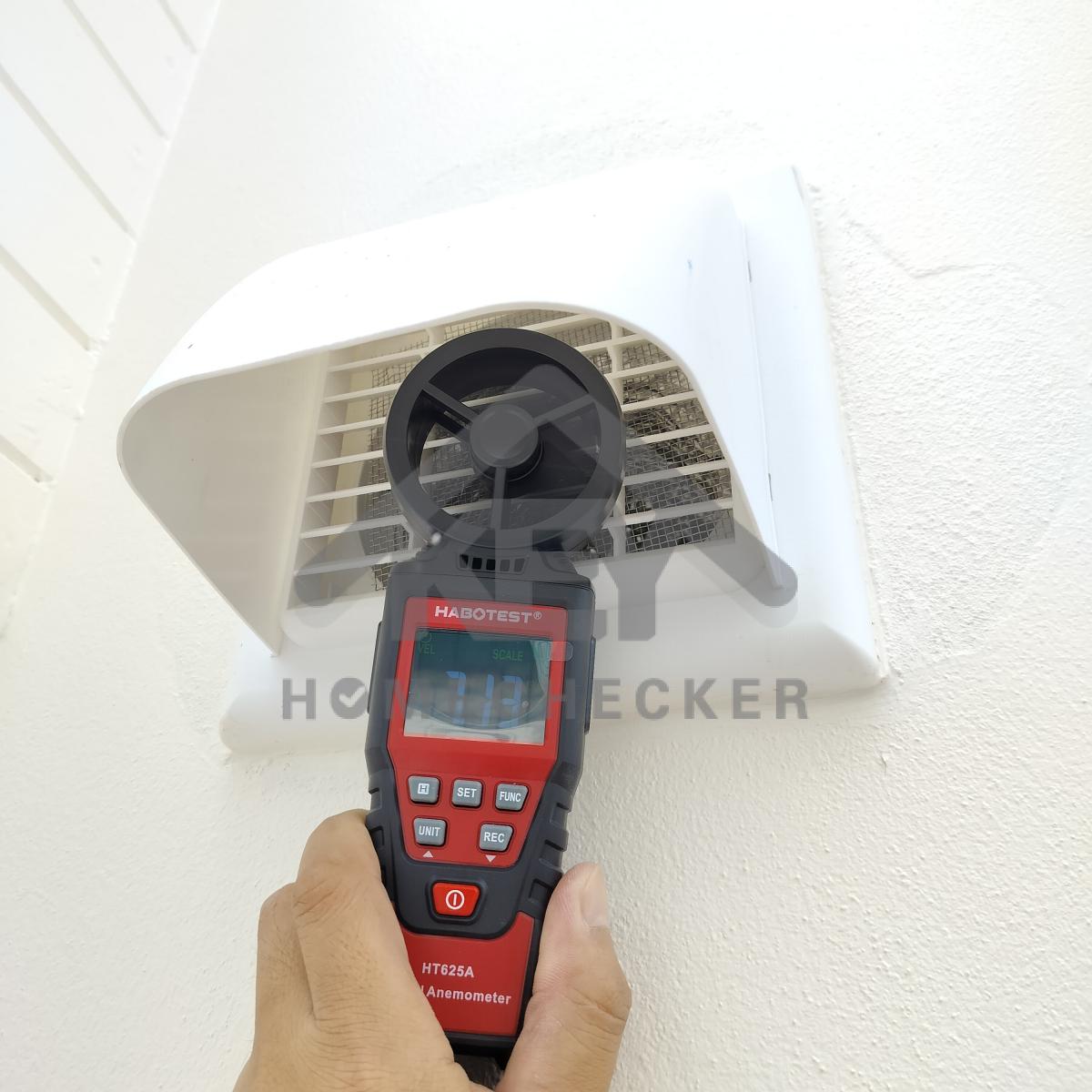

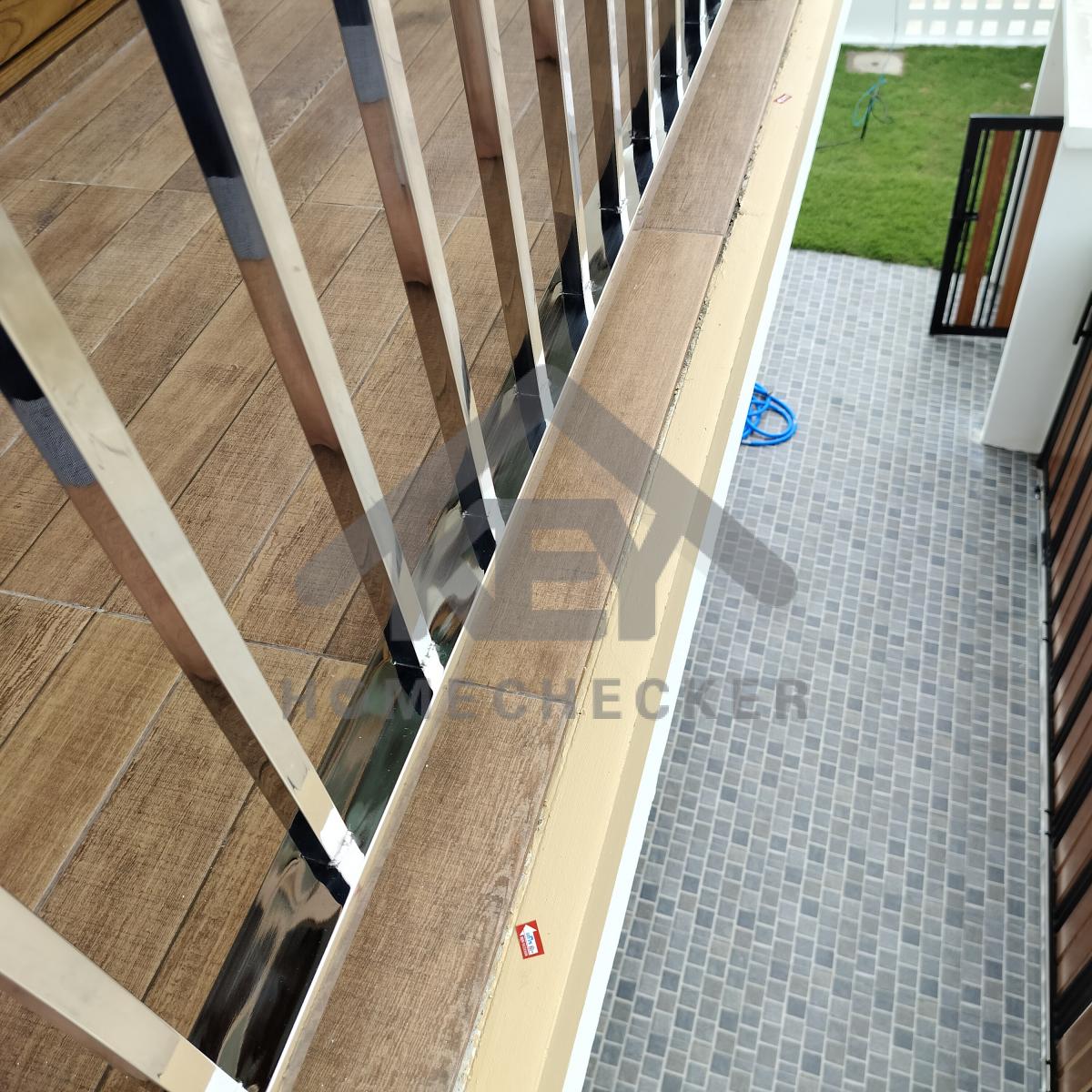

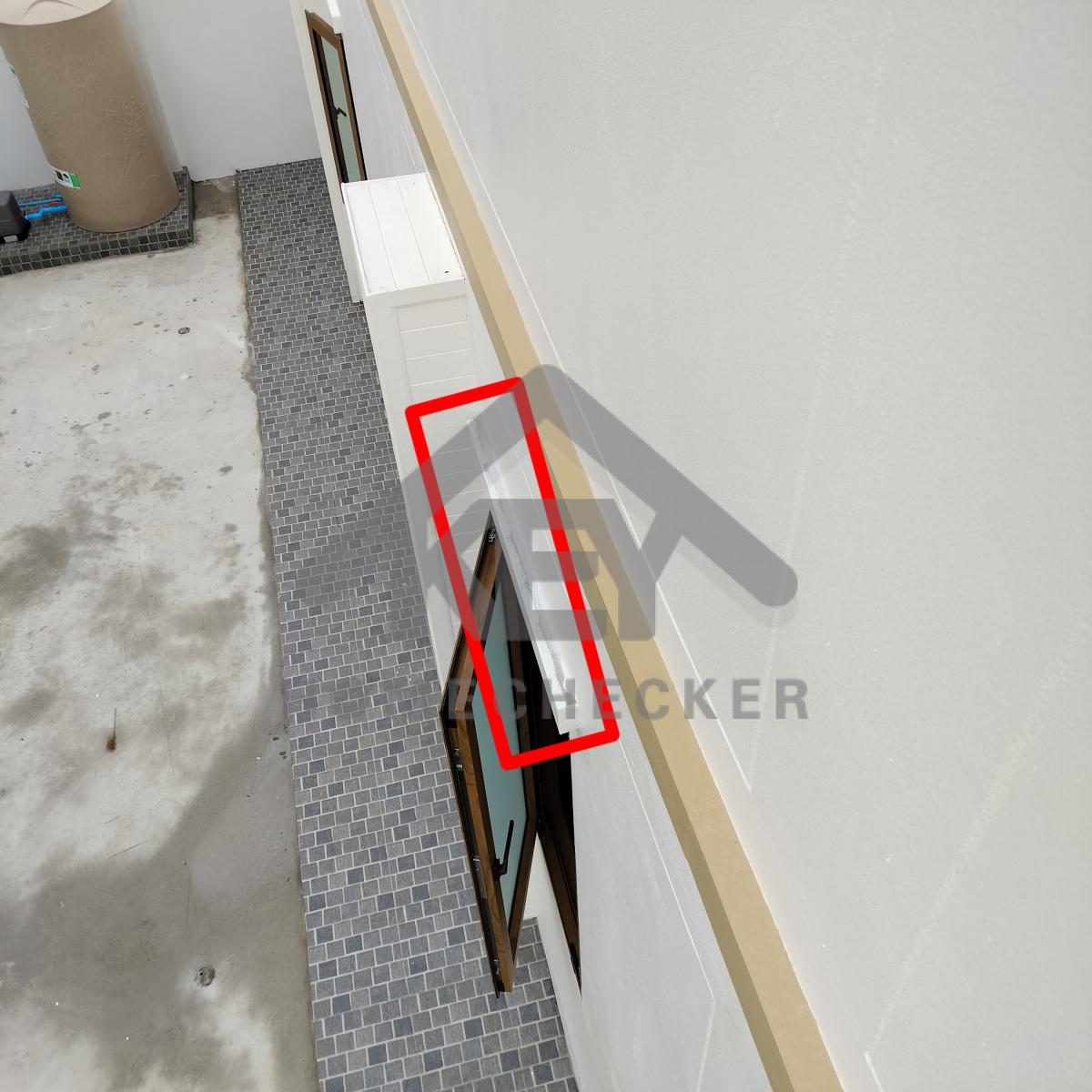

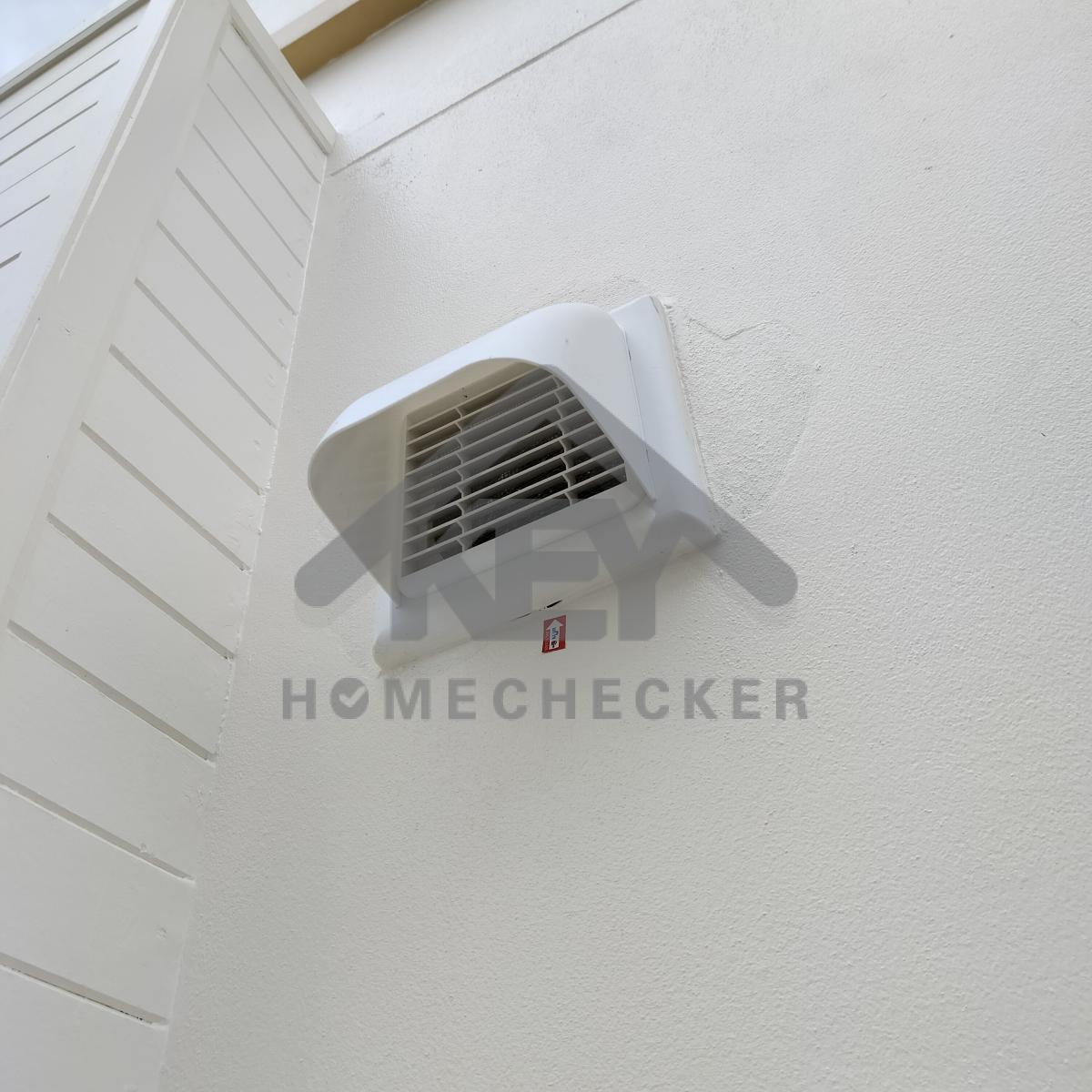

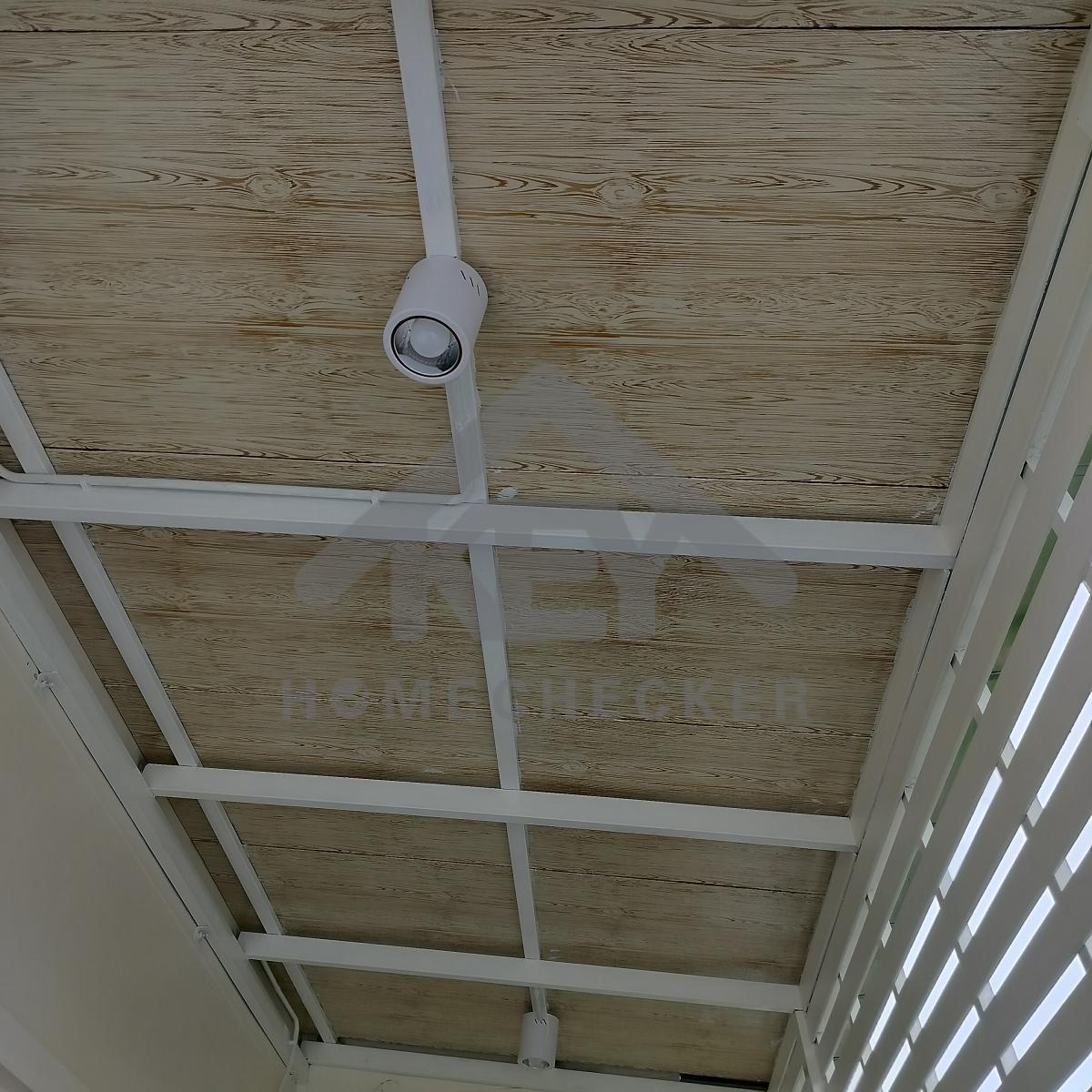

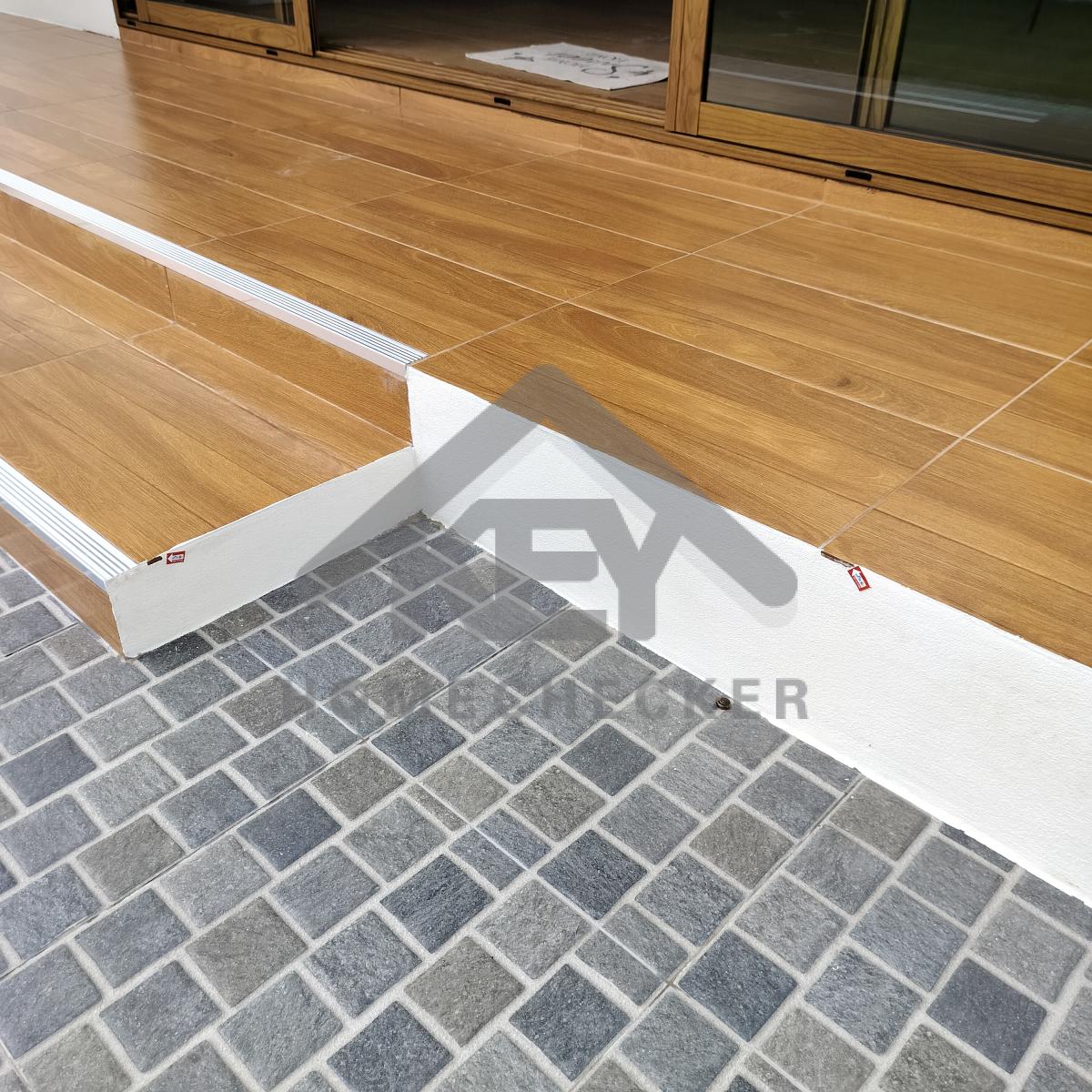

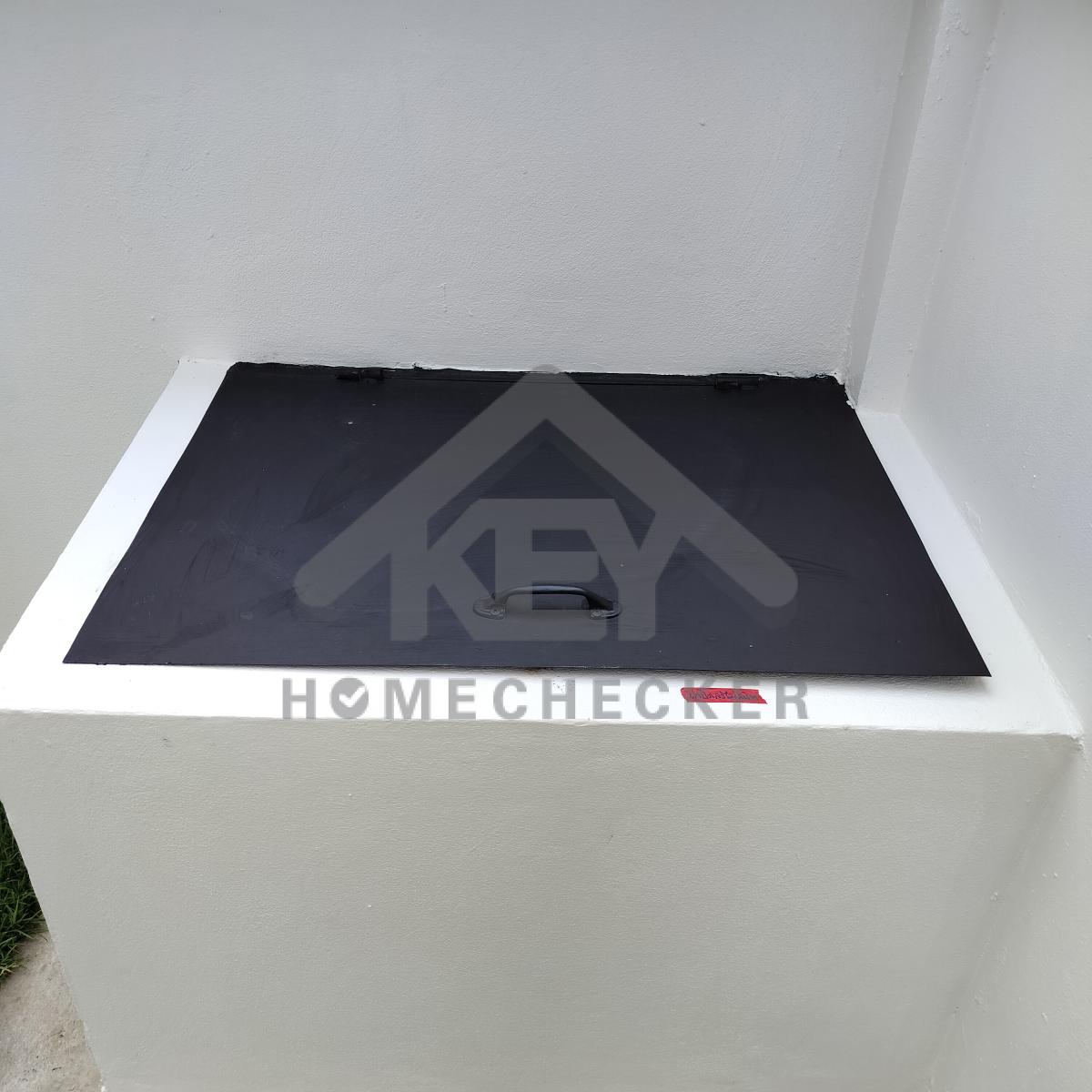

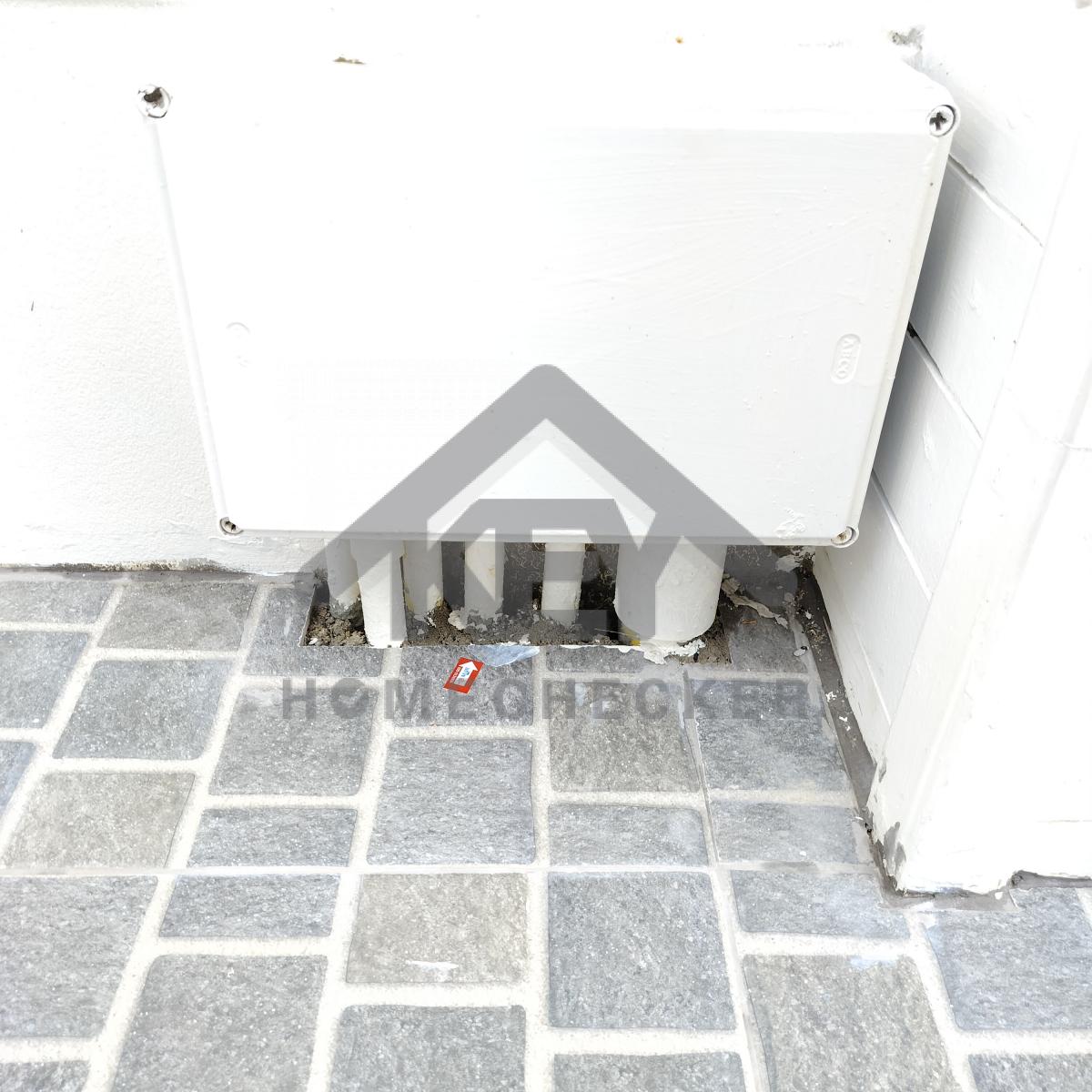

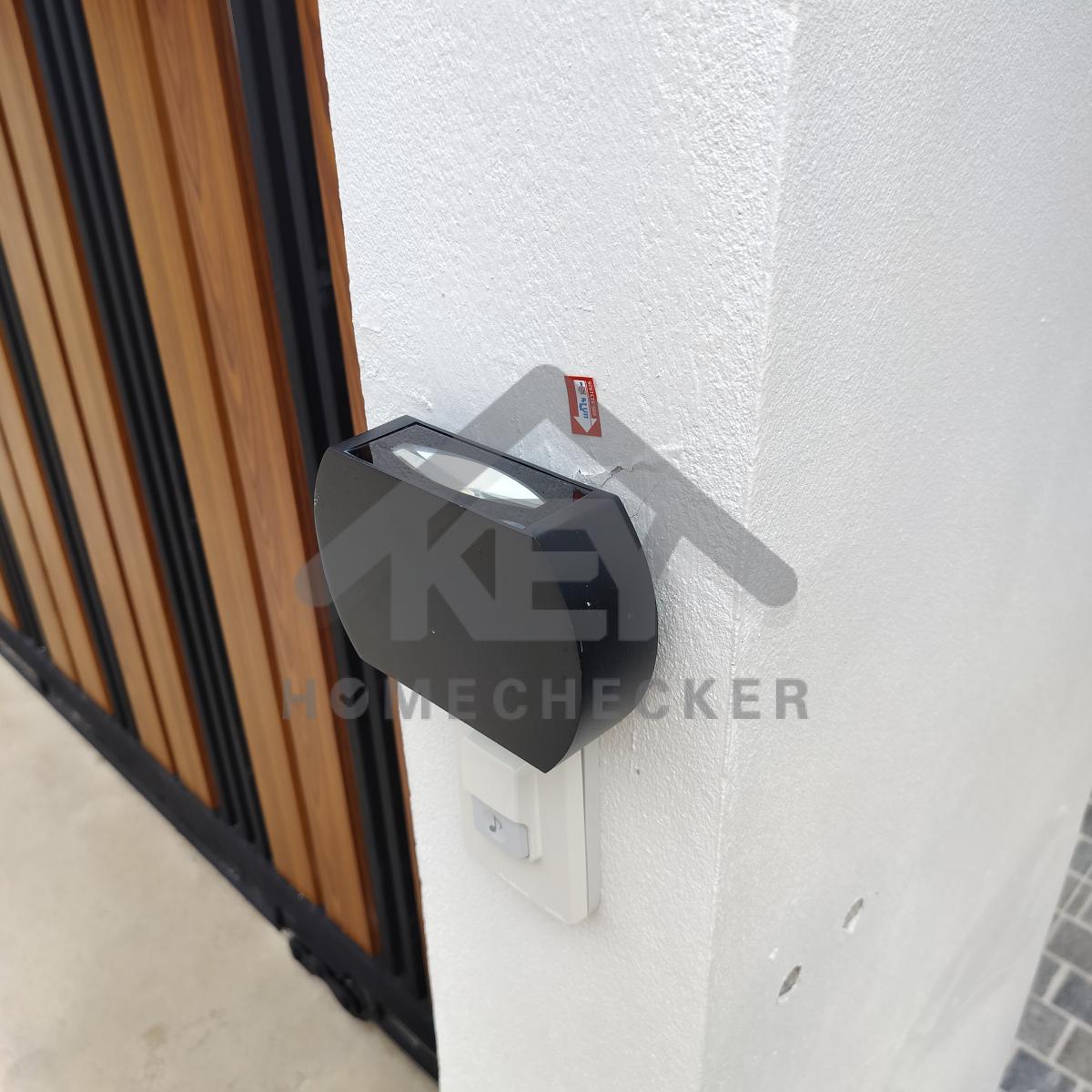

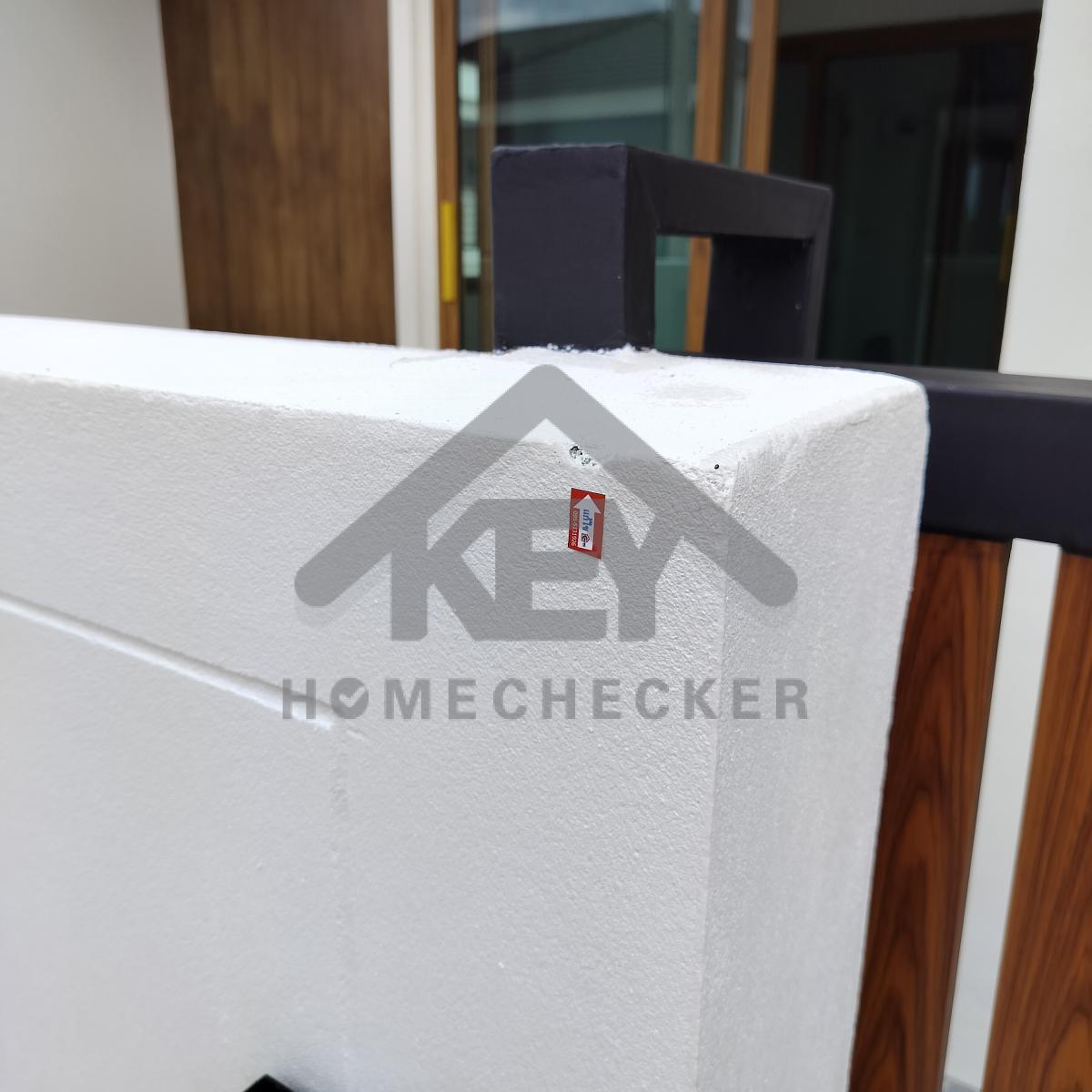

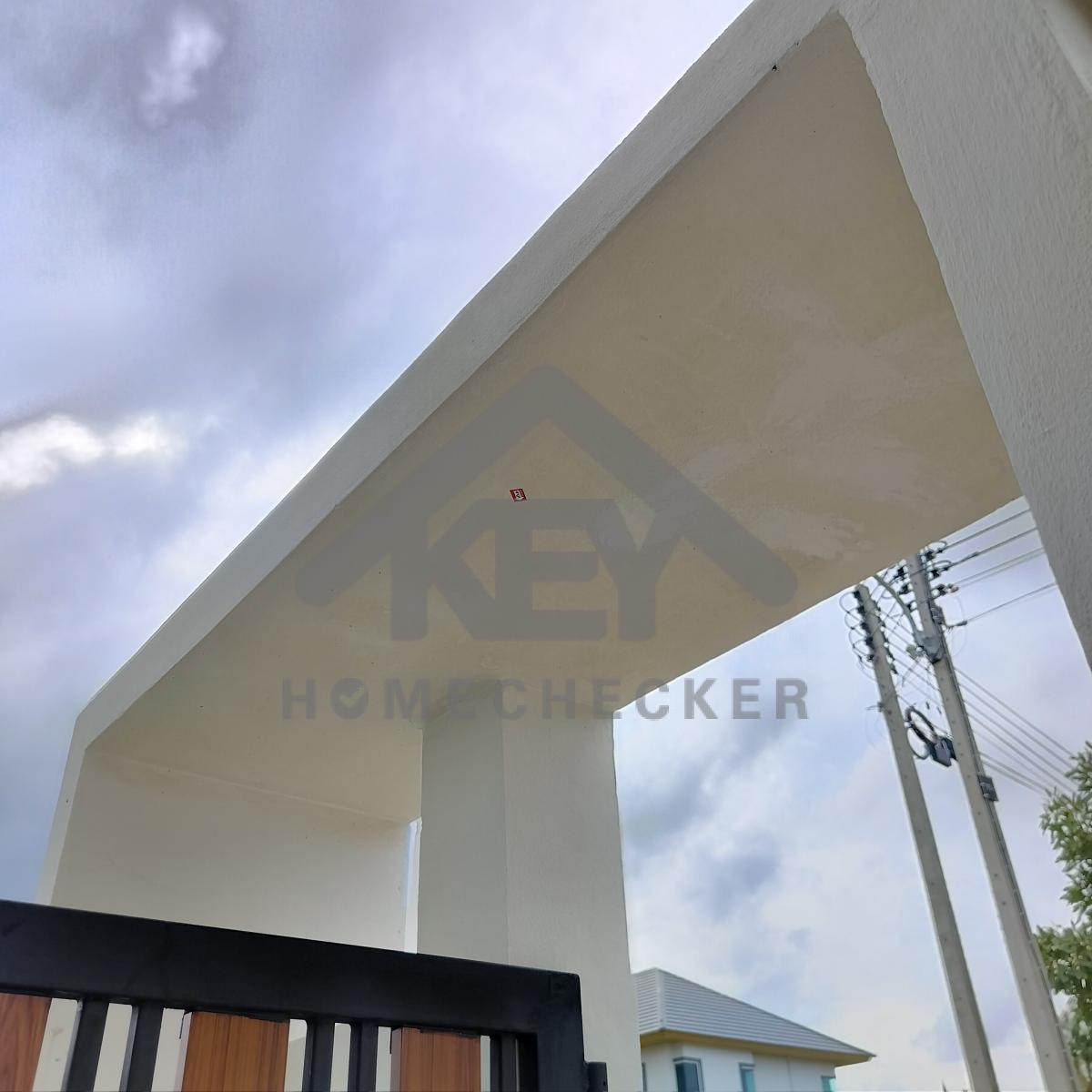

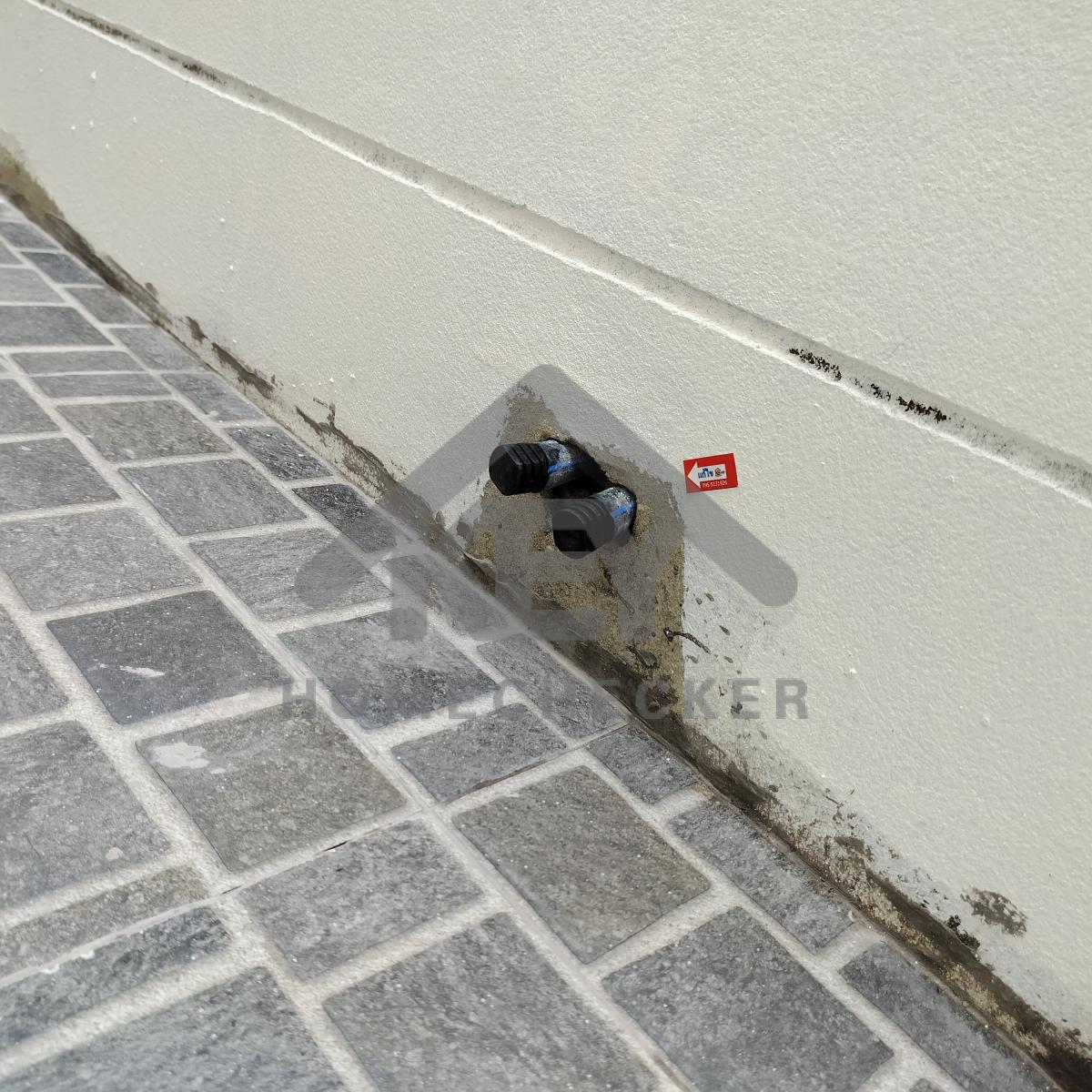

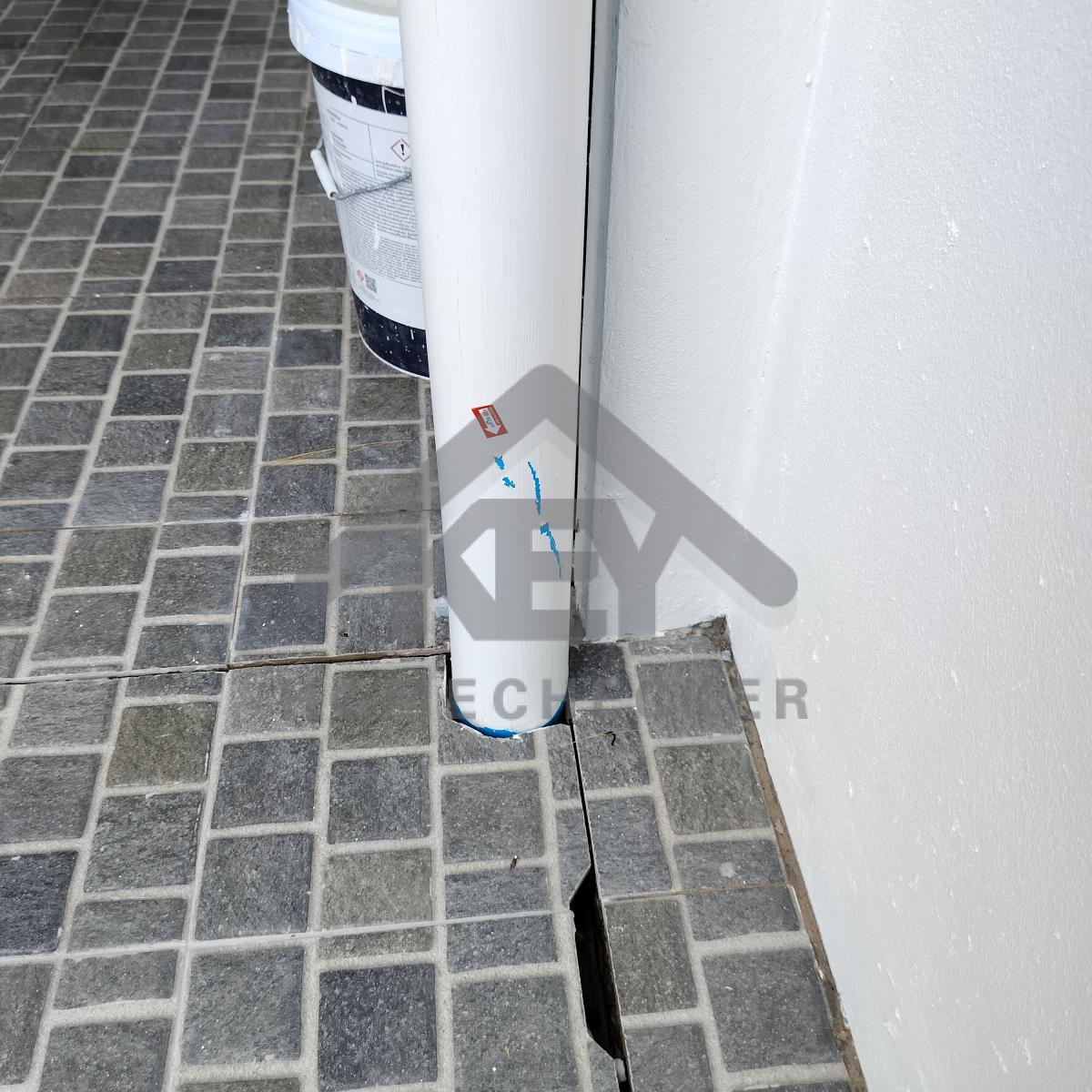

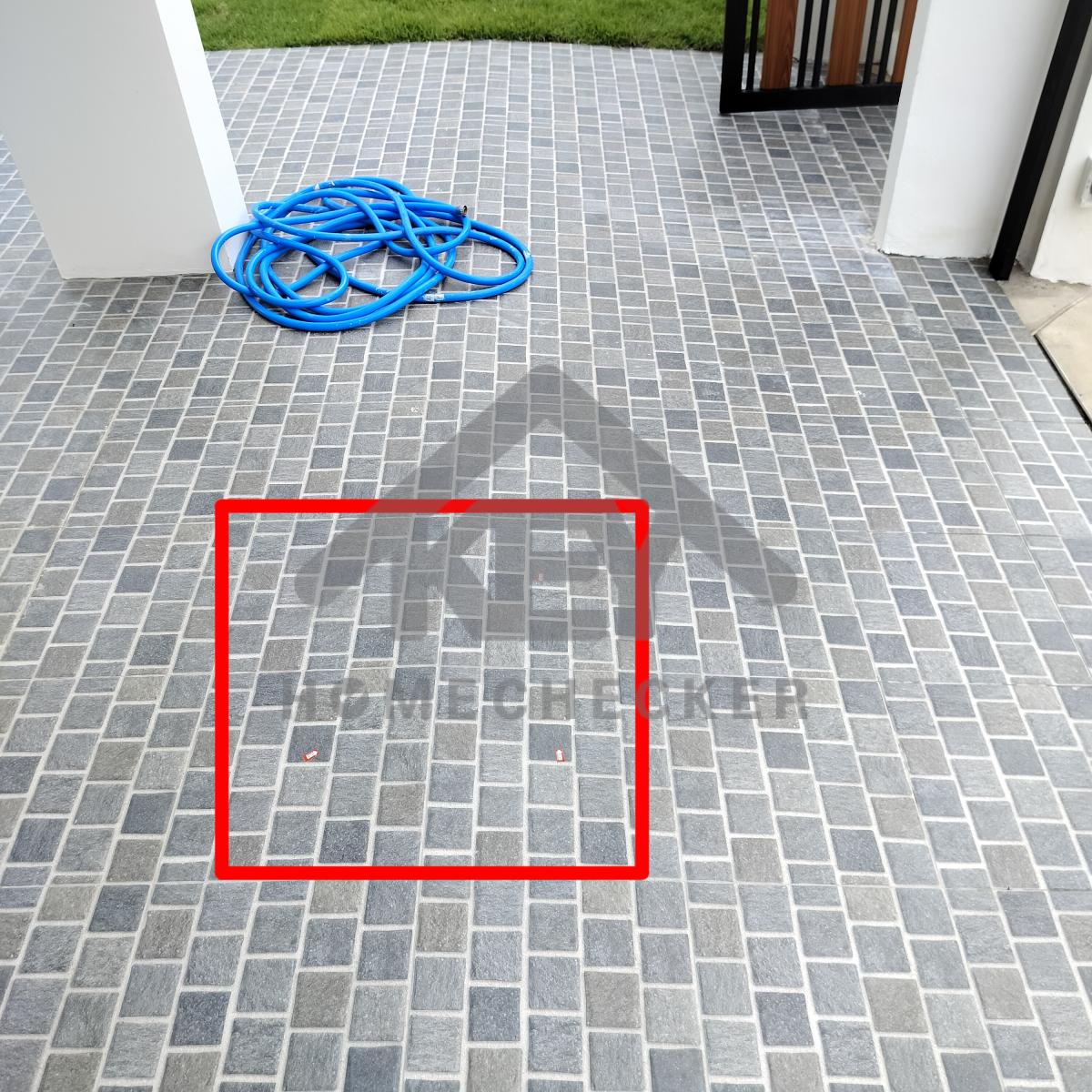

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

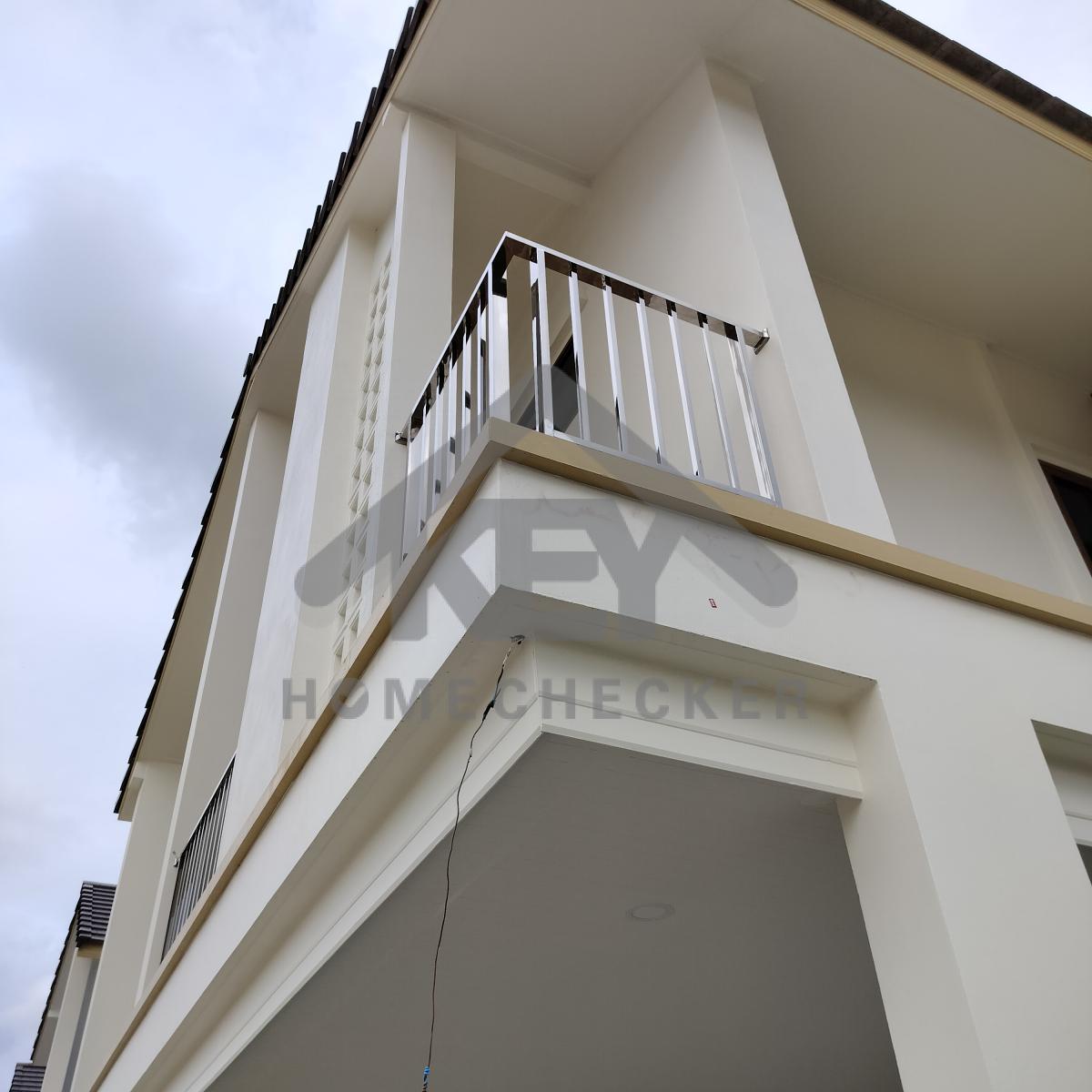

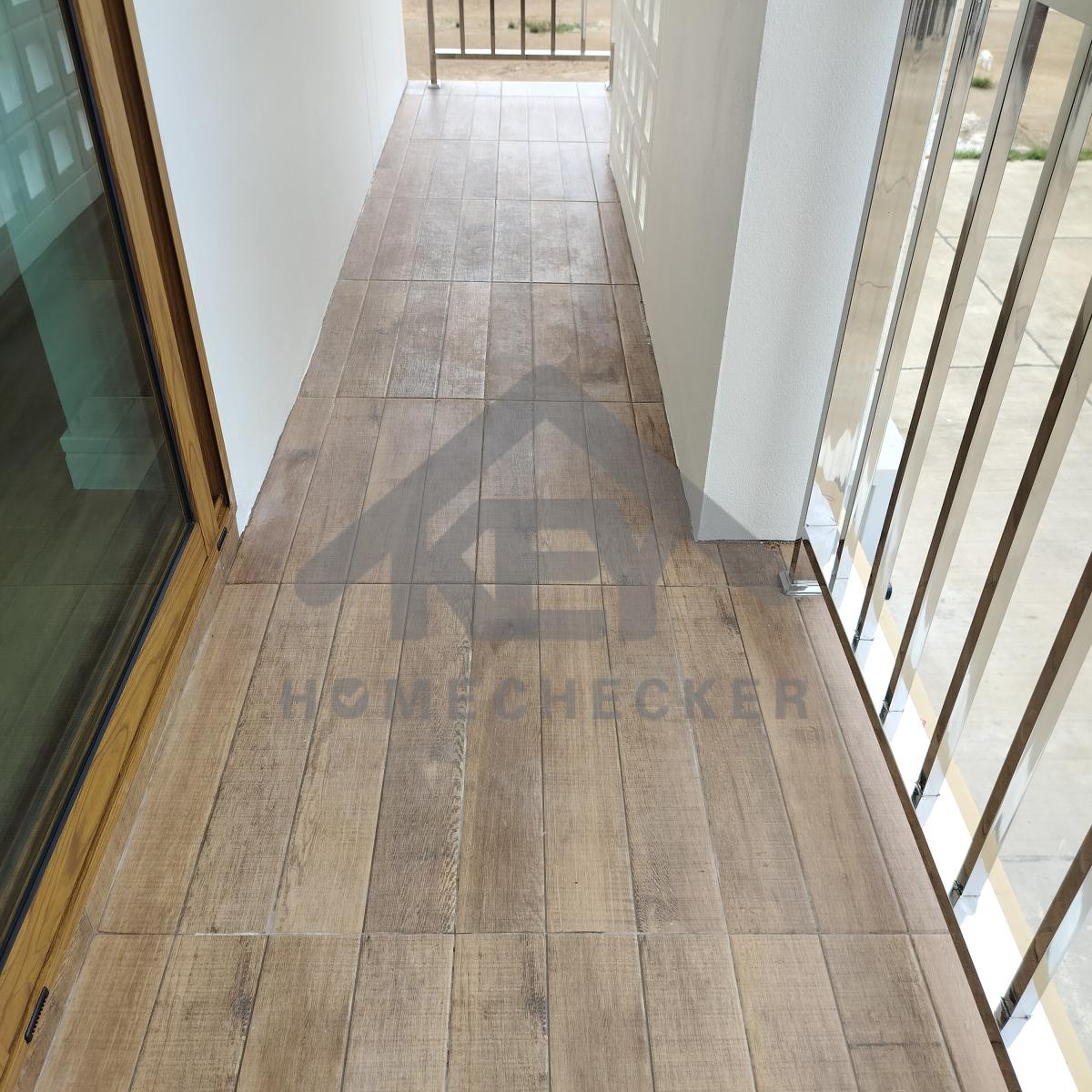

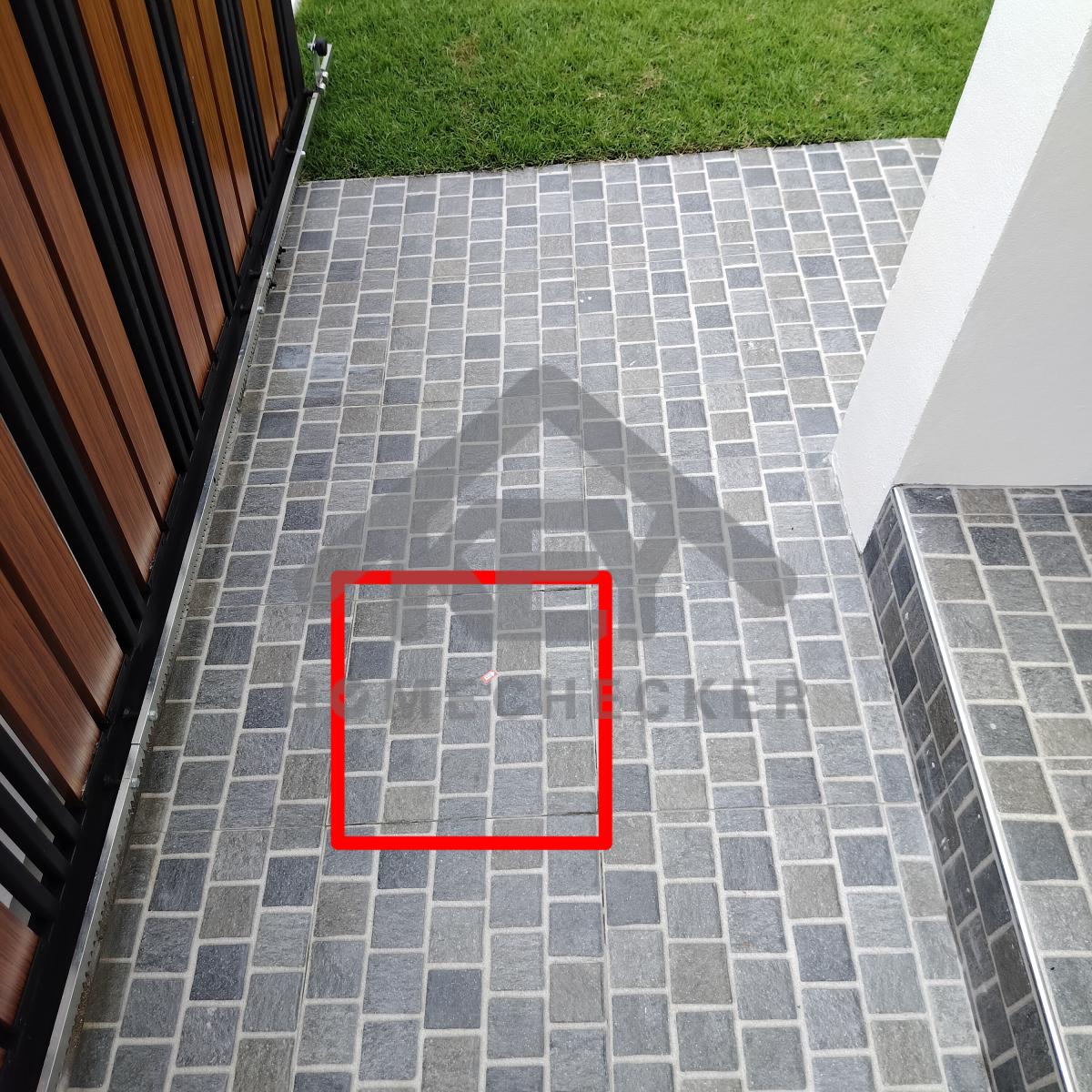

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าวเก็บสี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข สีด่าง ทาเก็บสีใหม่

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาด เก็บสี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีมุมเหลี่ยมหัวเสา

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสีและยาแนวเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บสีขอบกระเบื้องเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บสีท่อเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสีเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

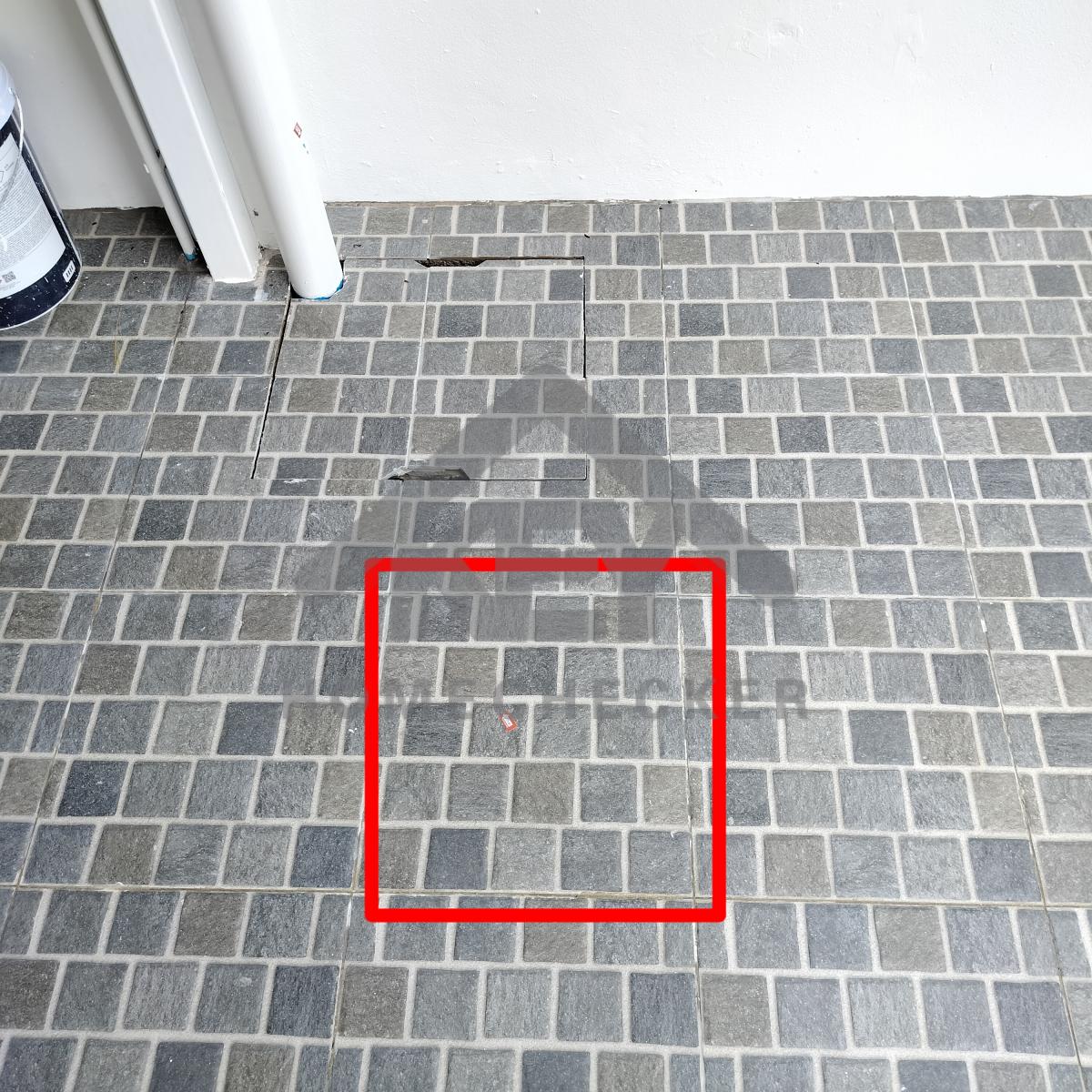

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ฝาถังขยะปิดไม่สนิท

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานปูนหรือยาแนวเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บซิลิโคนเก็บสีเพิ่มเติม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีขอบท่อฉีดปลวกด้านหลัง

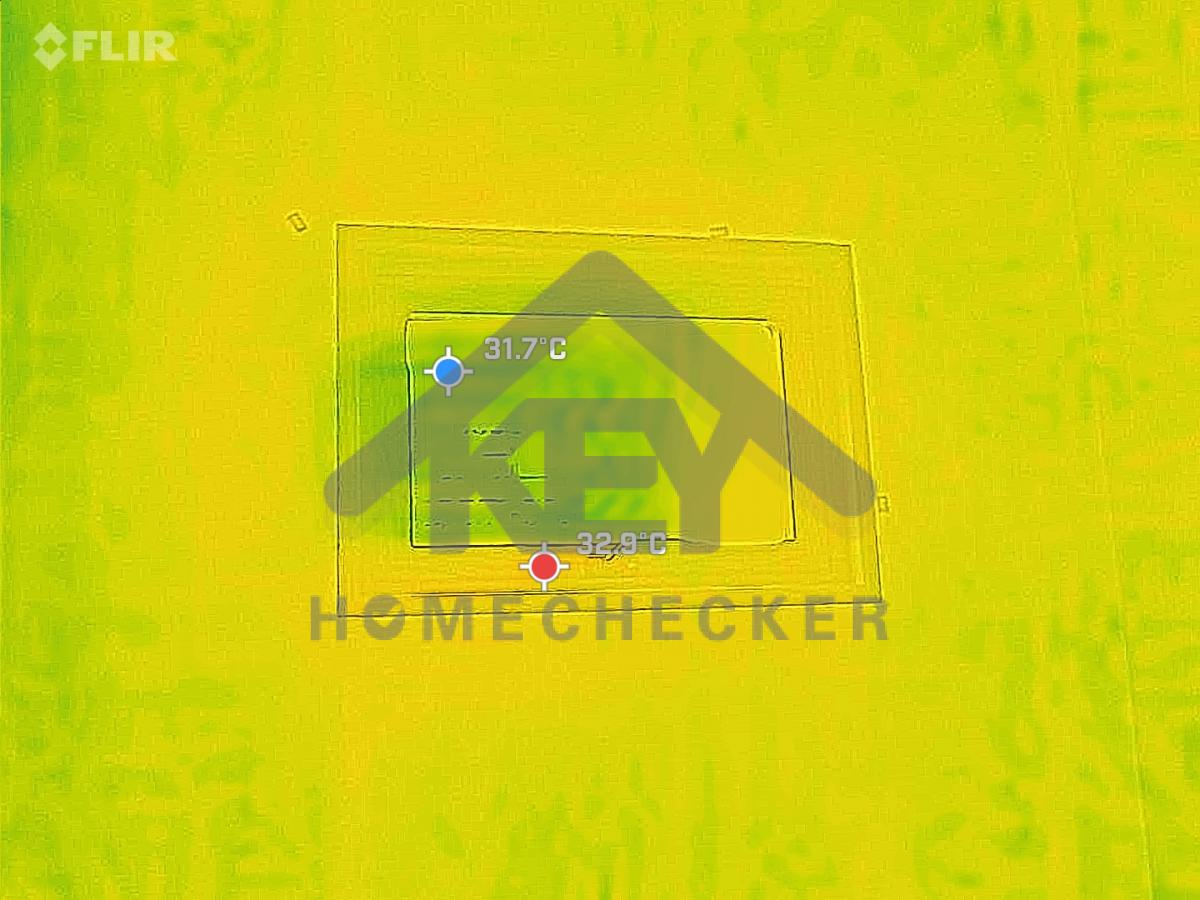

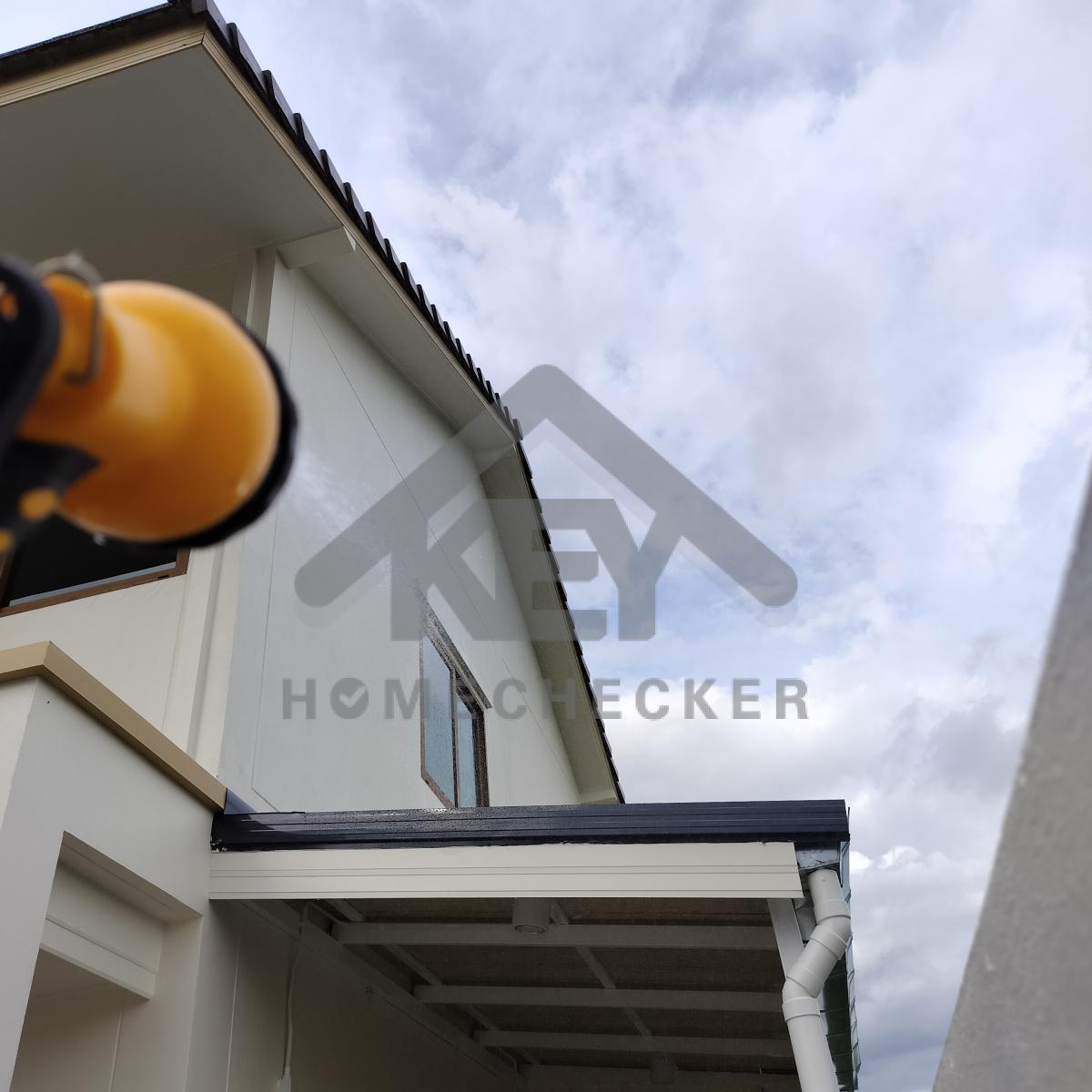

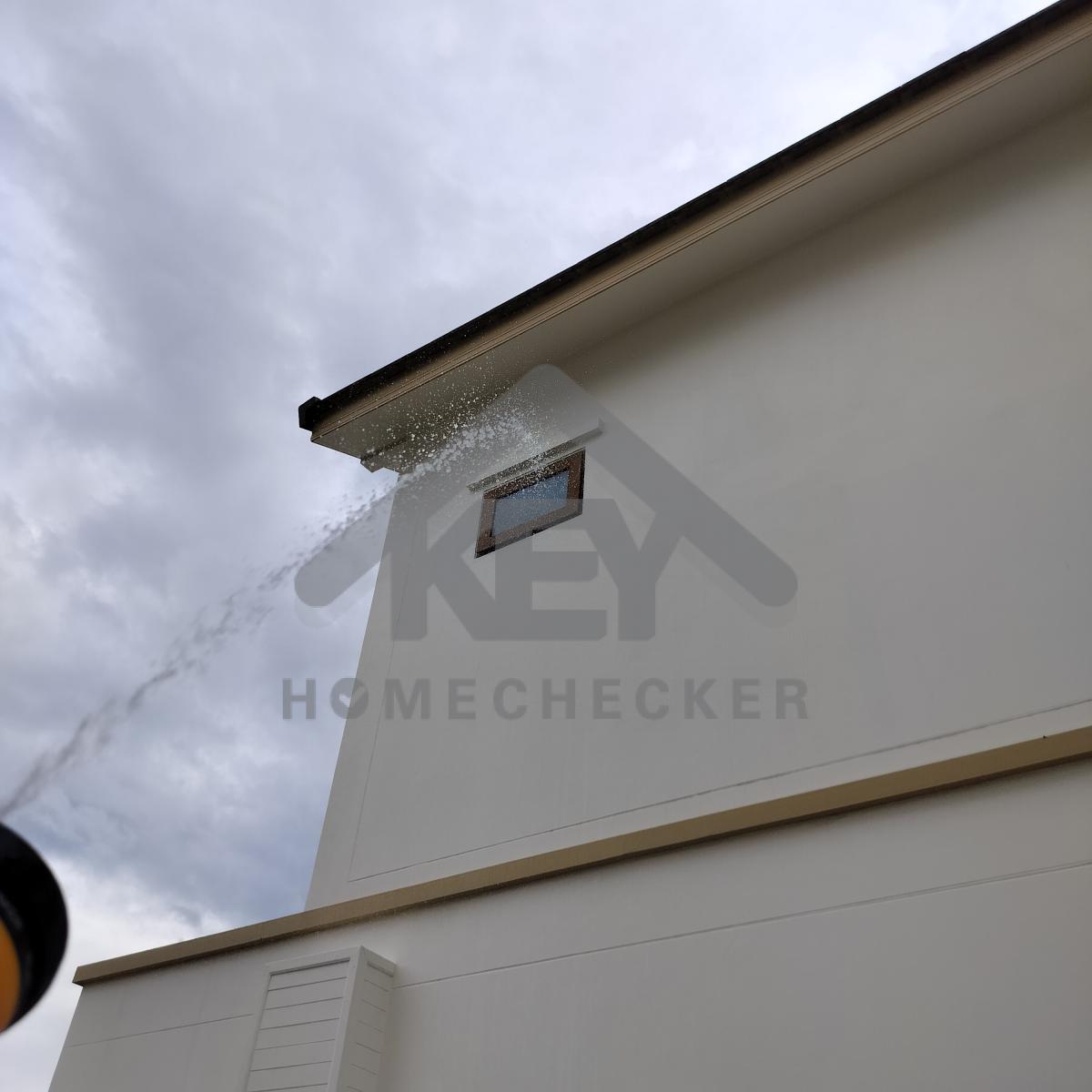

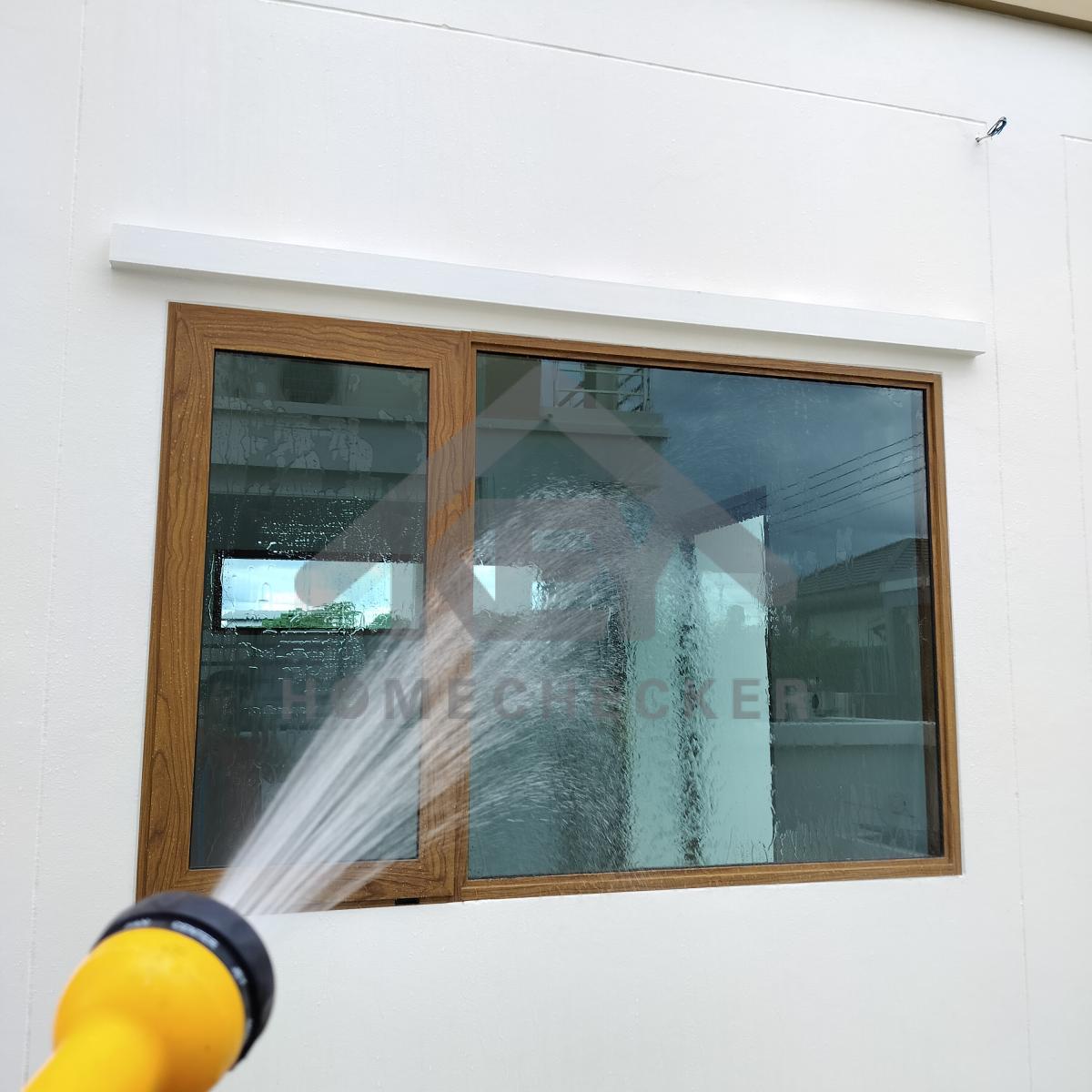

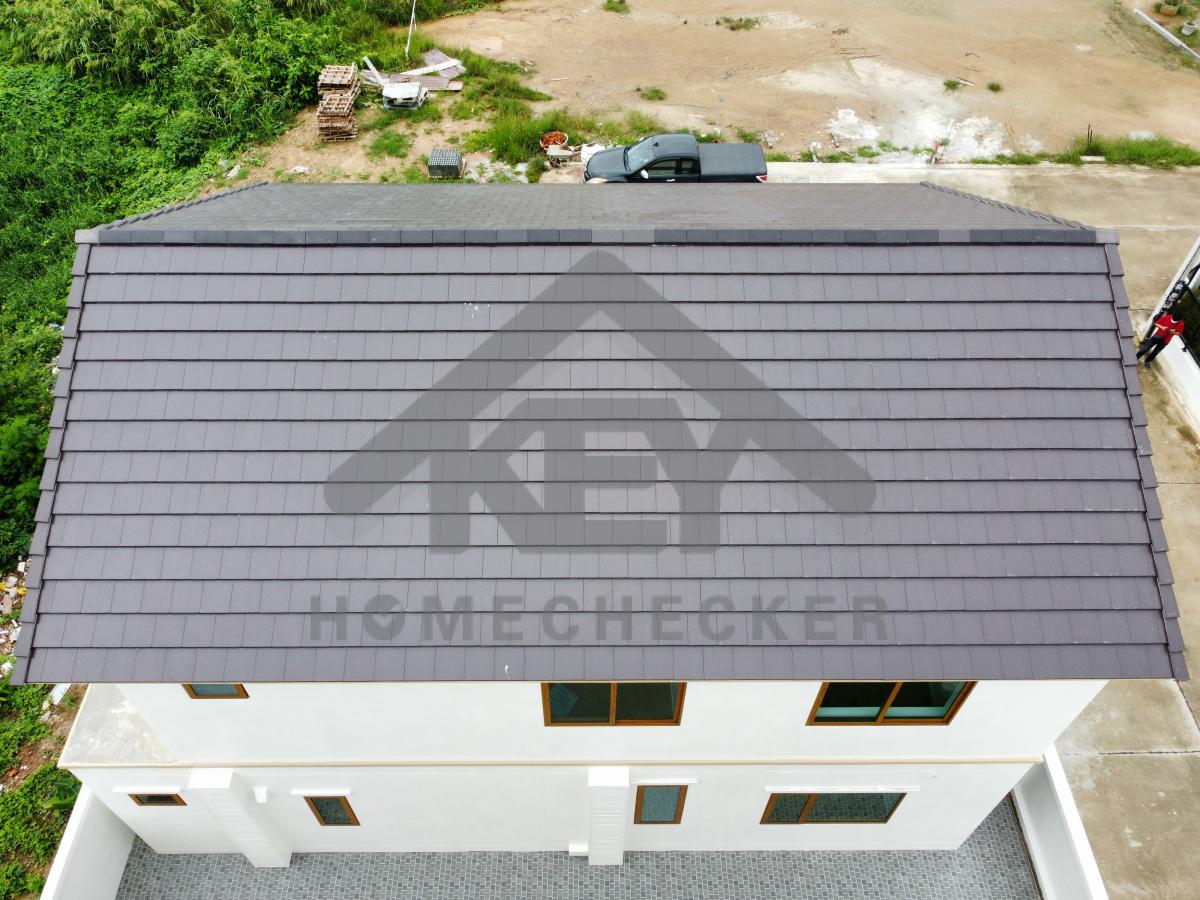

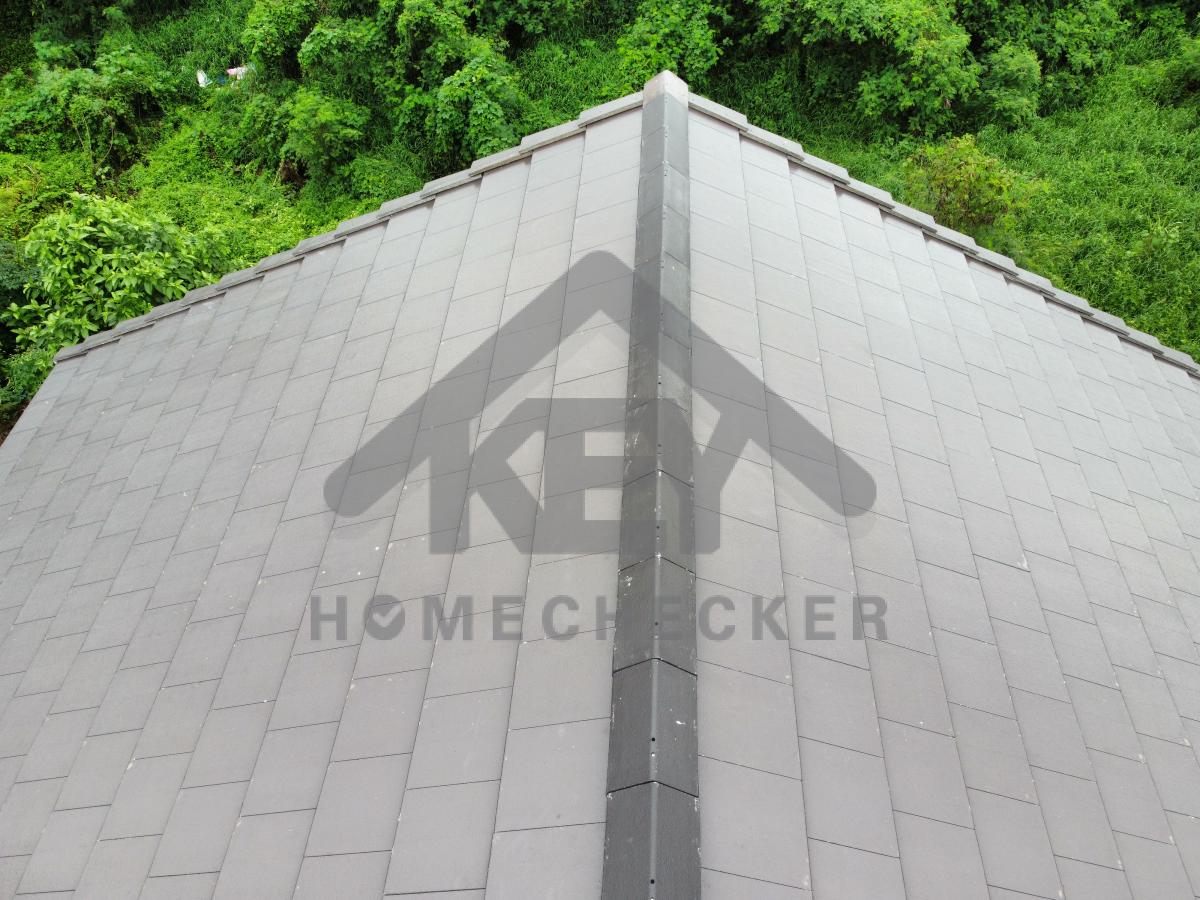

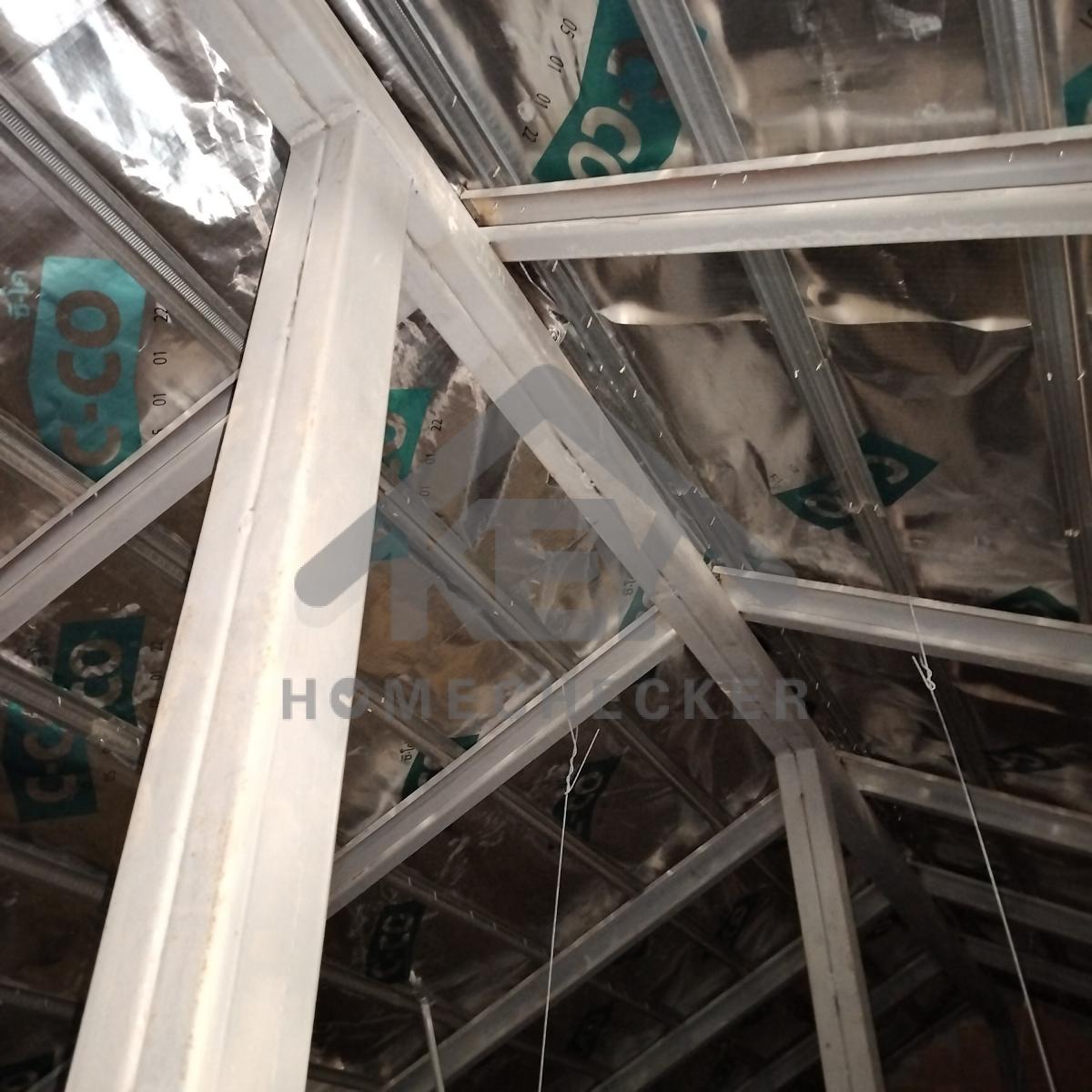

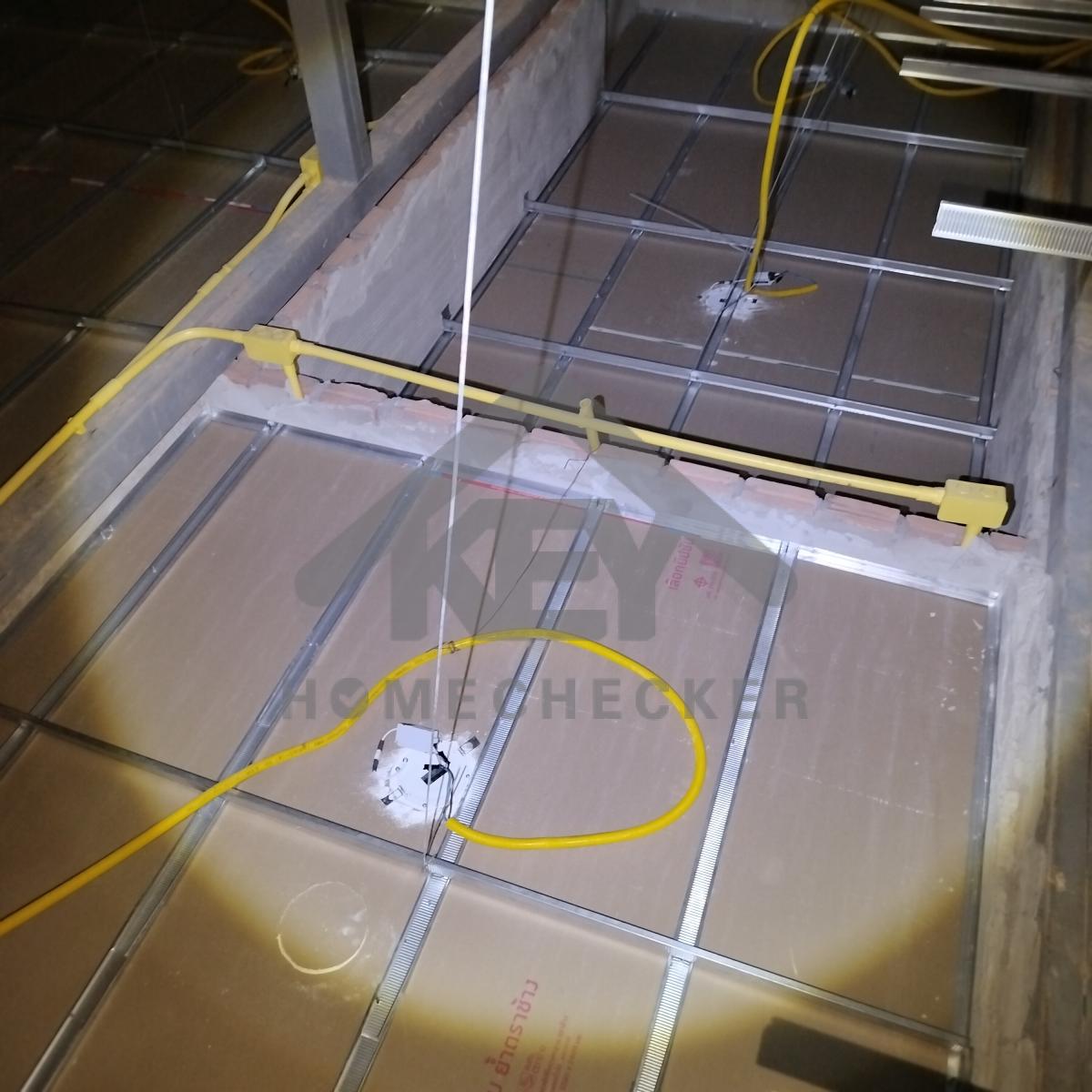

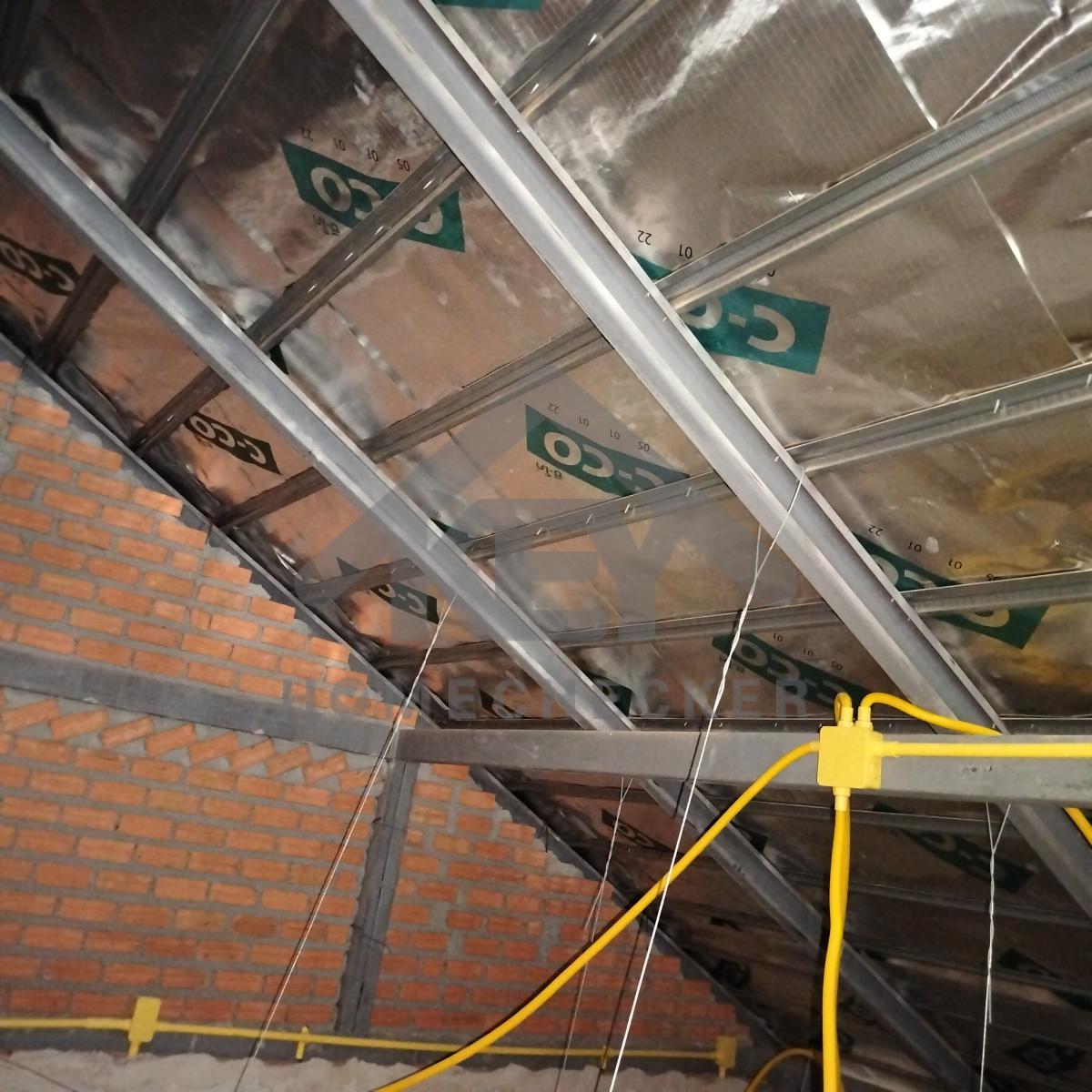

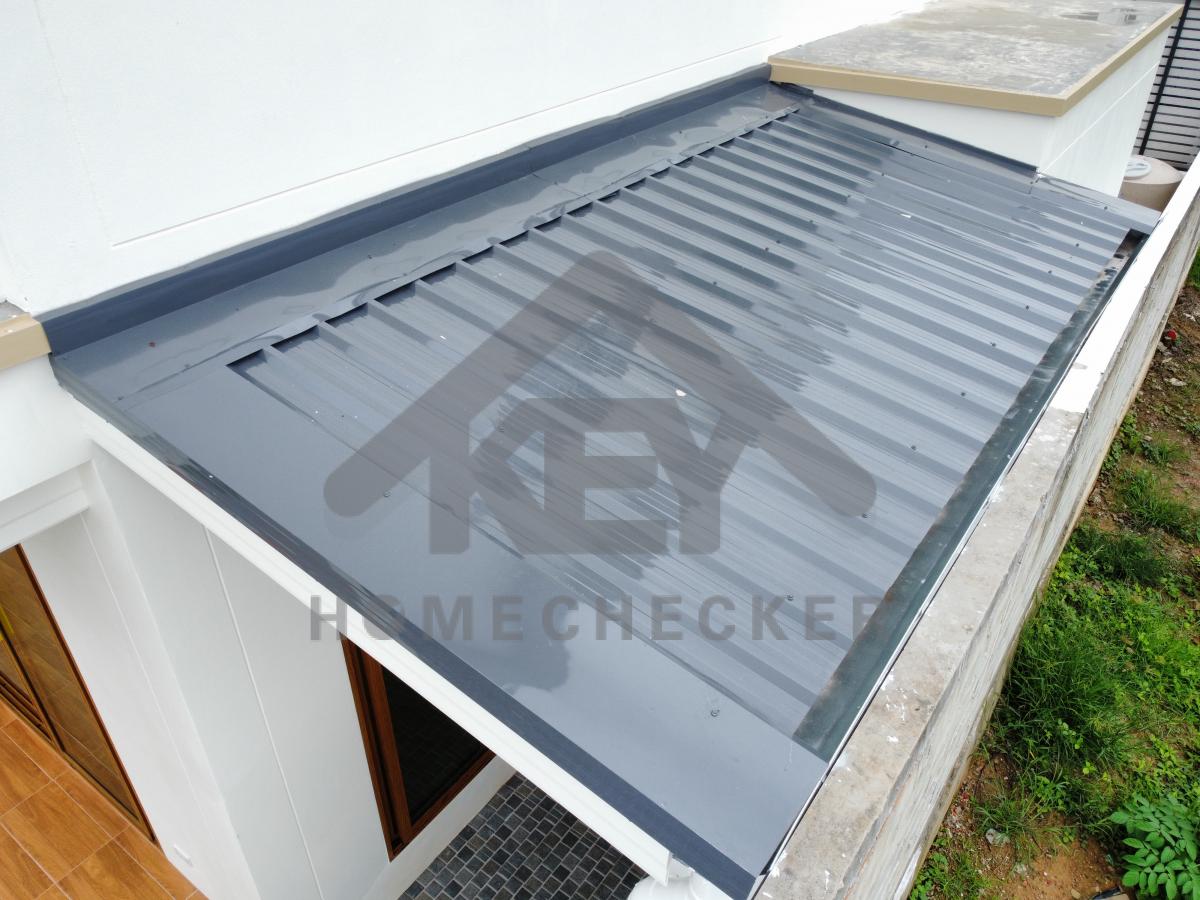

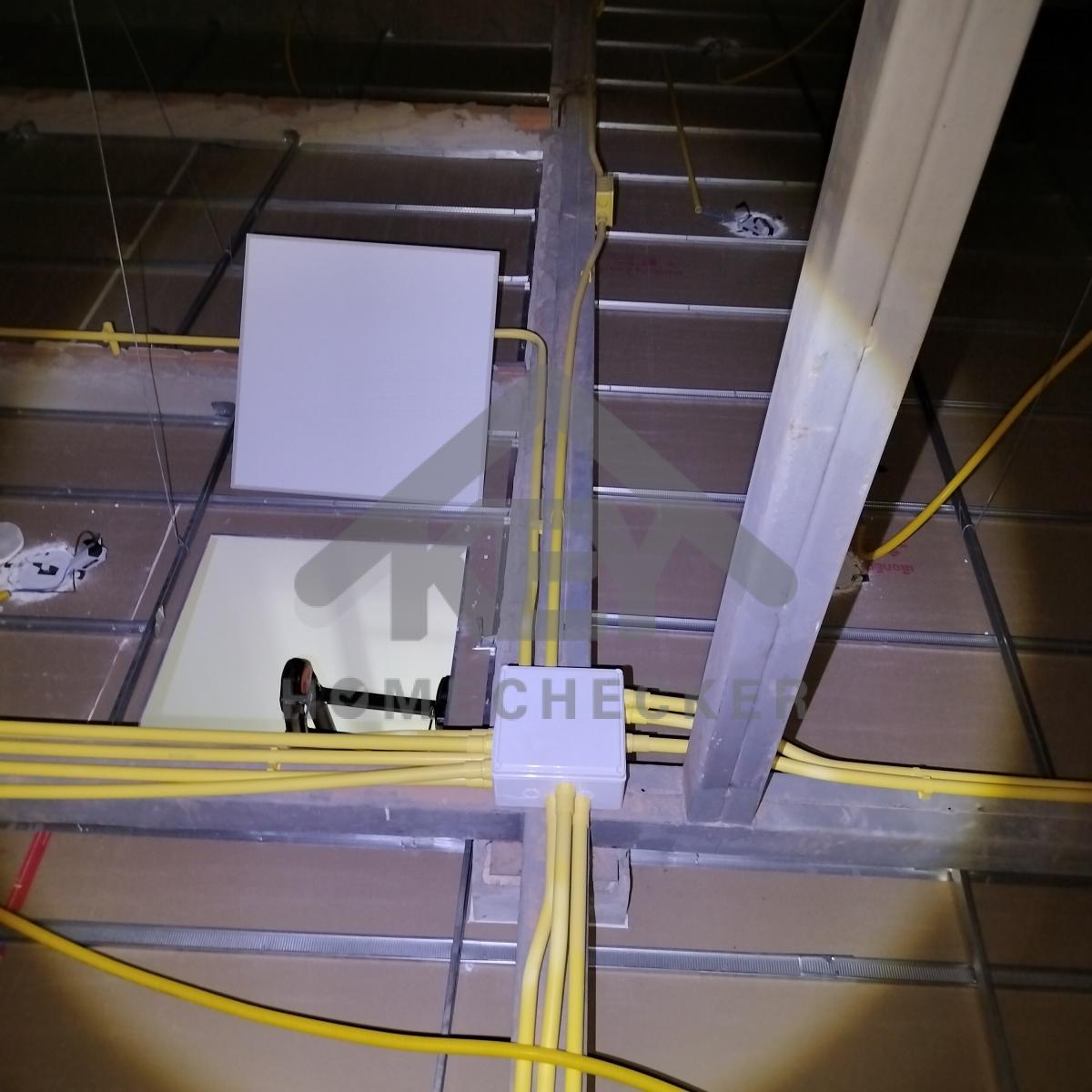

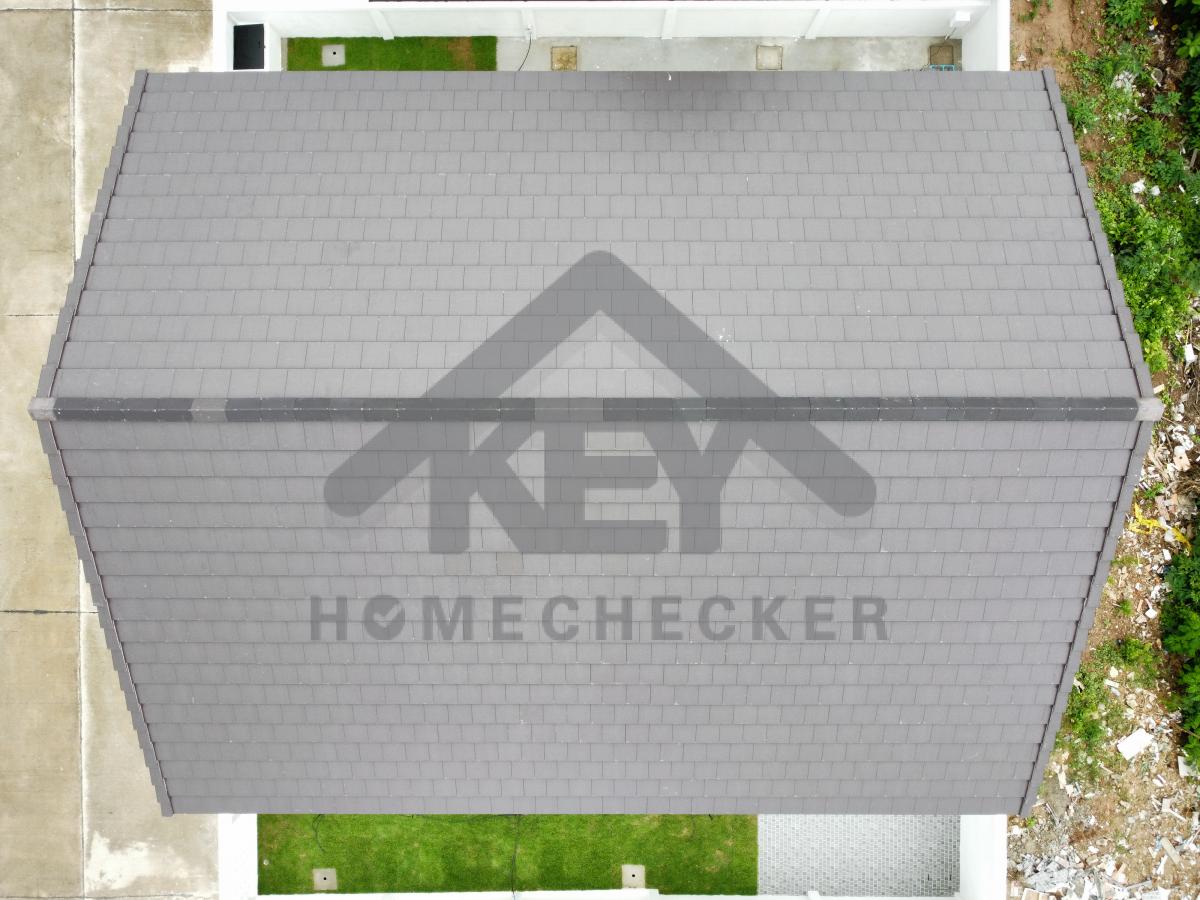

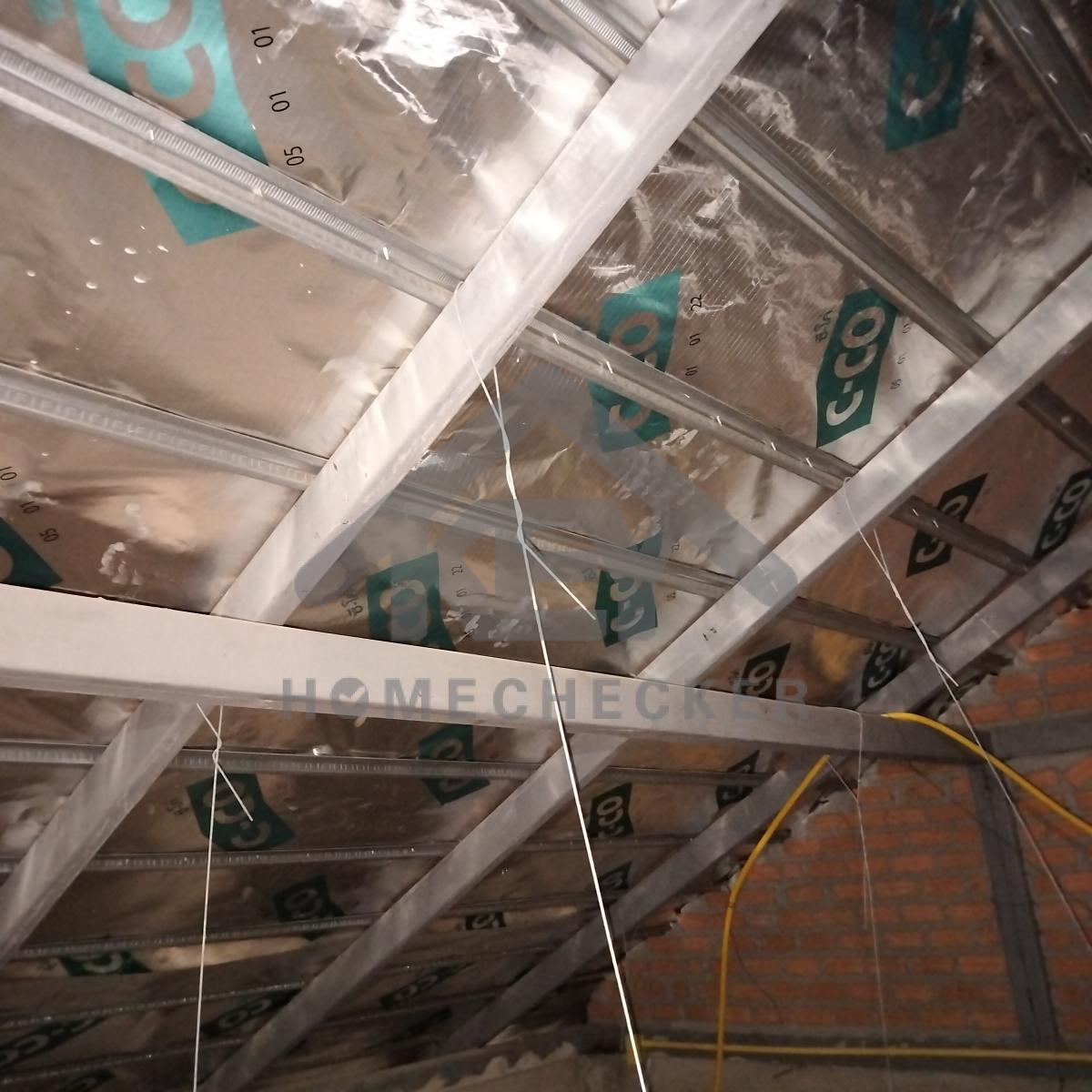

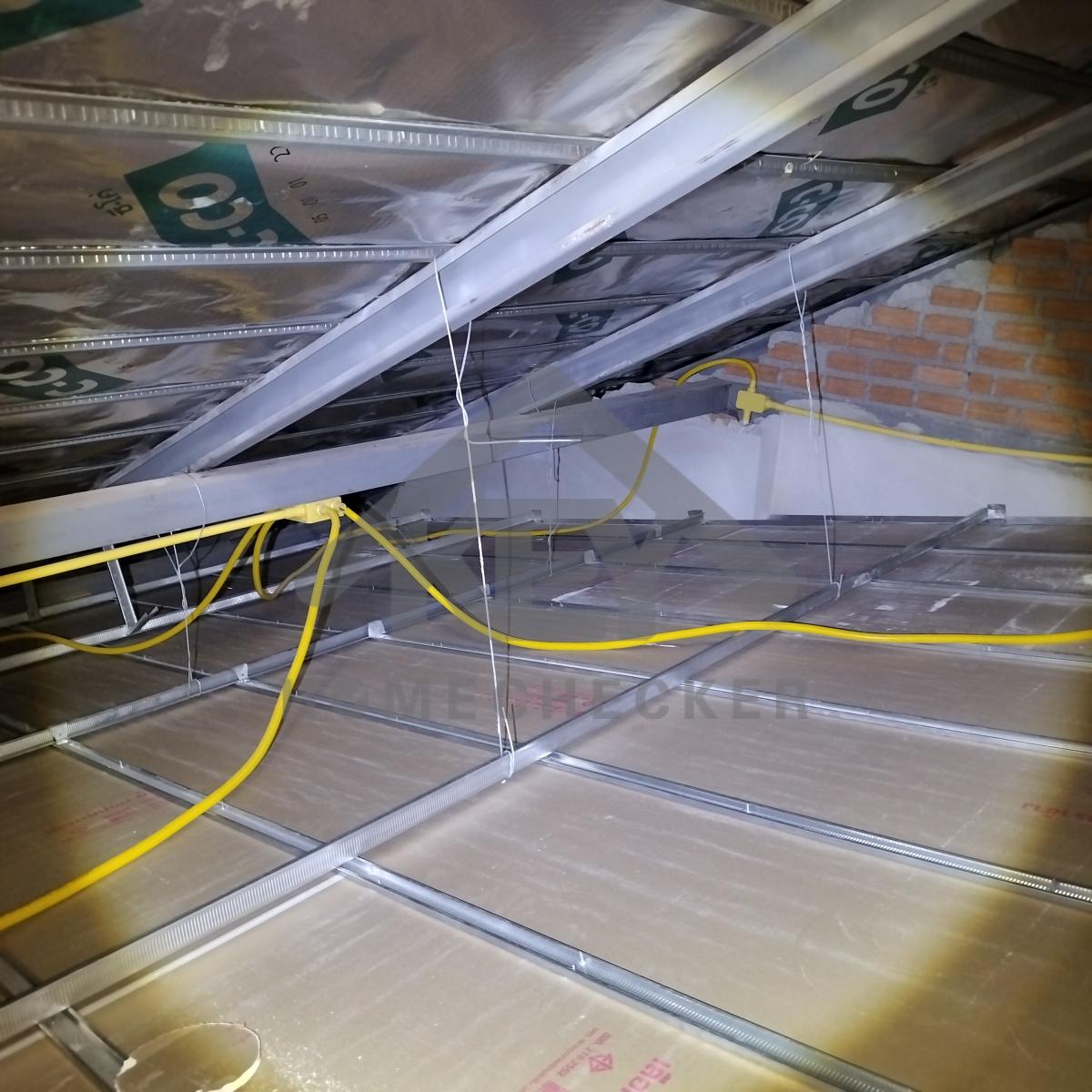

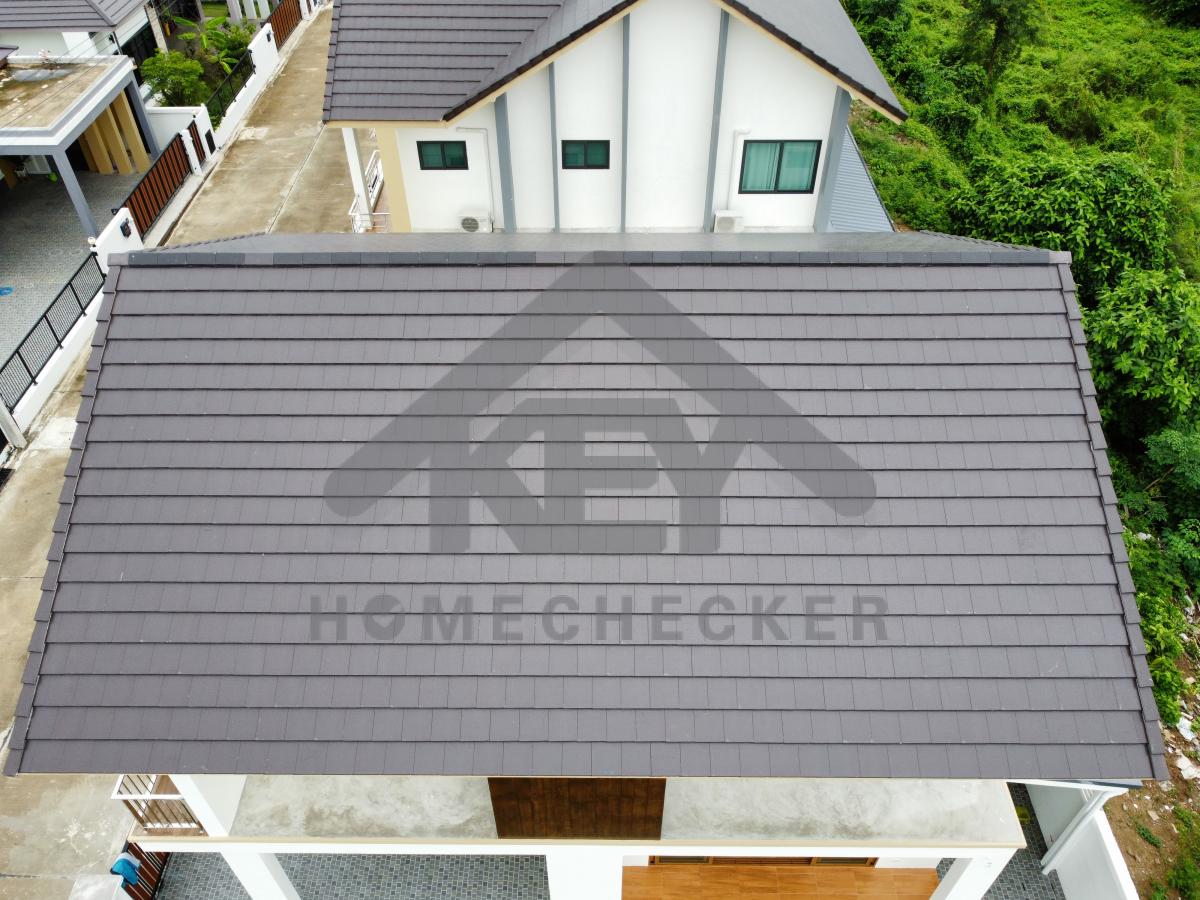

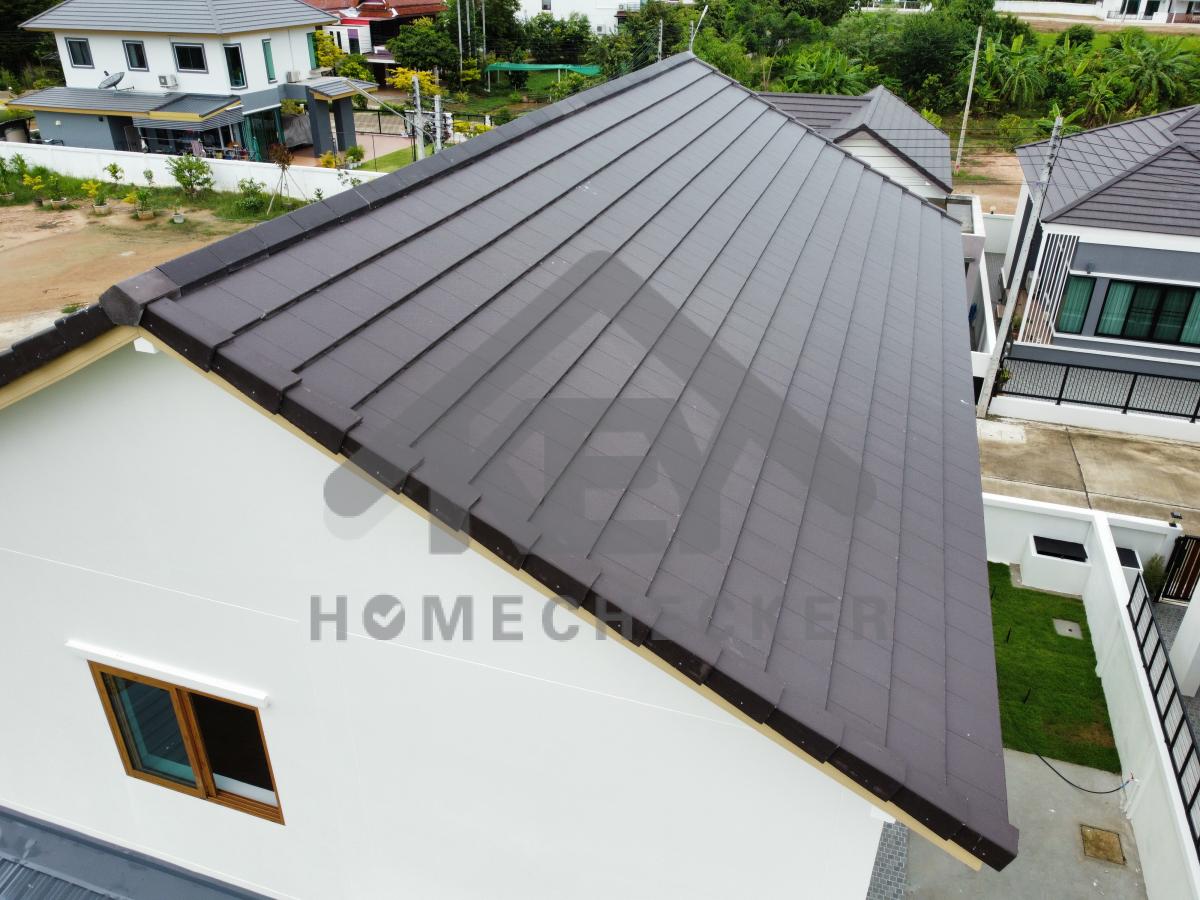

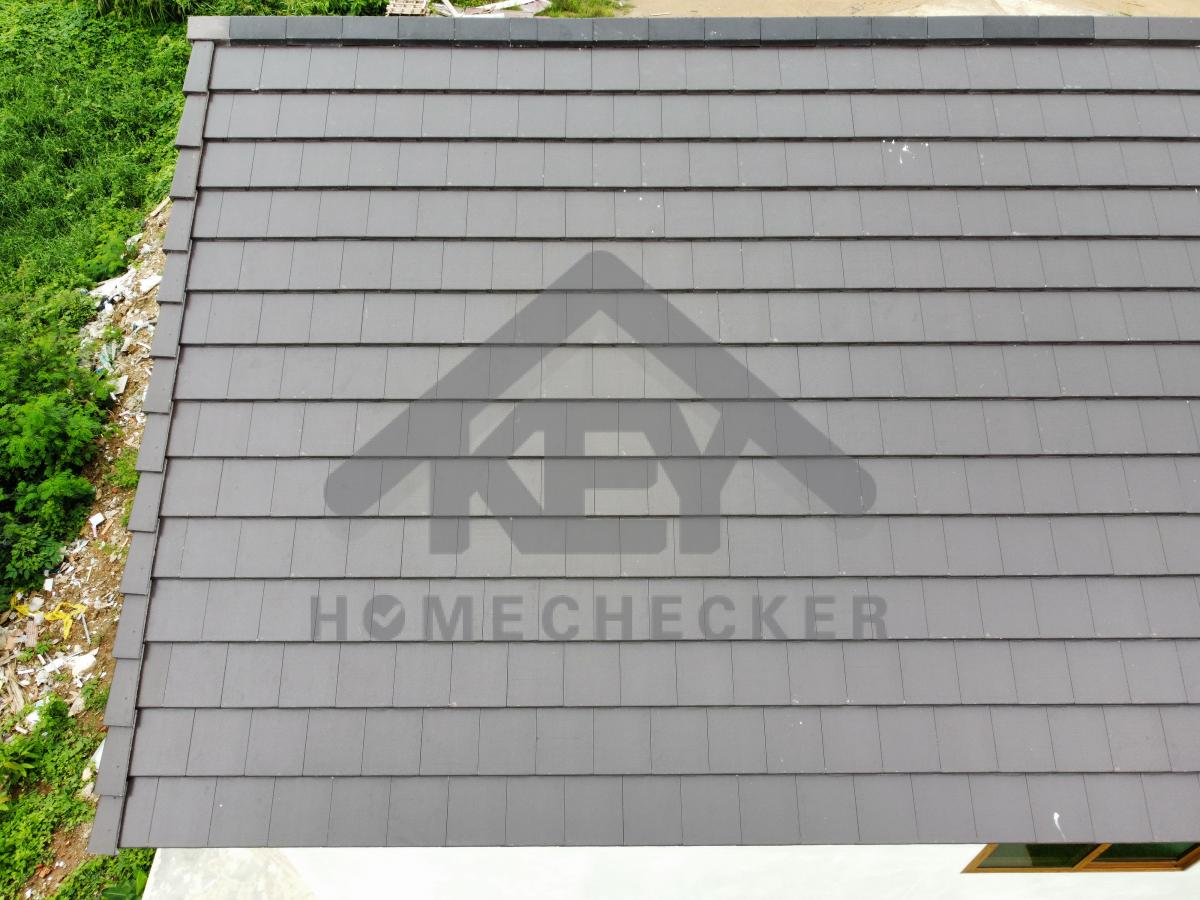

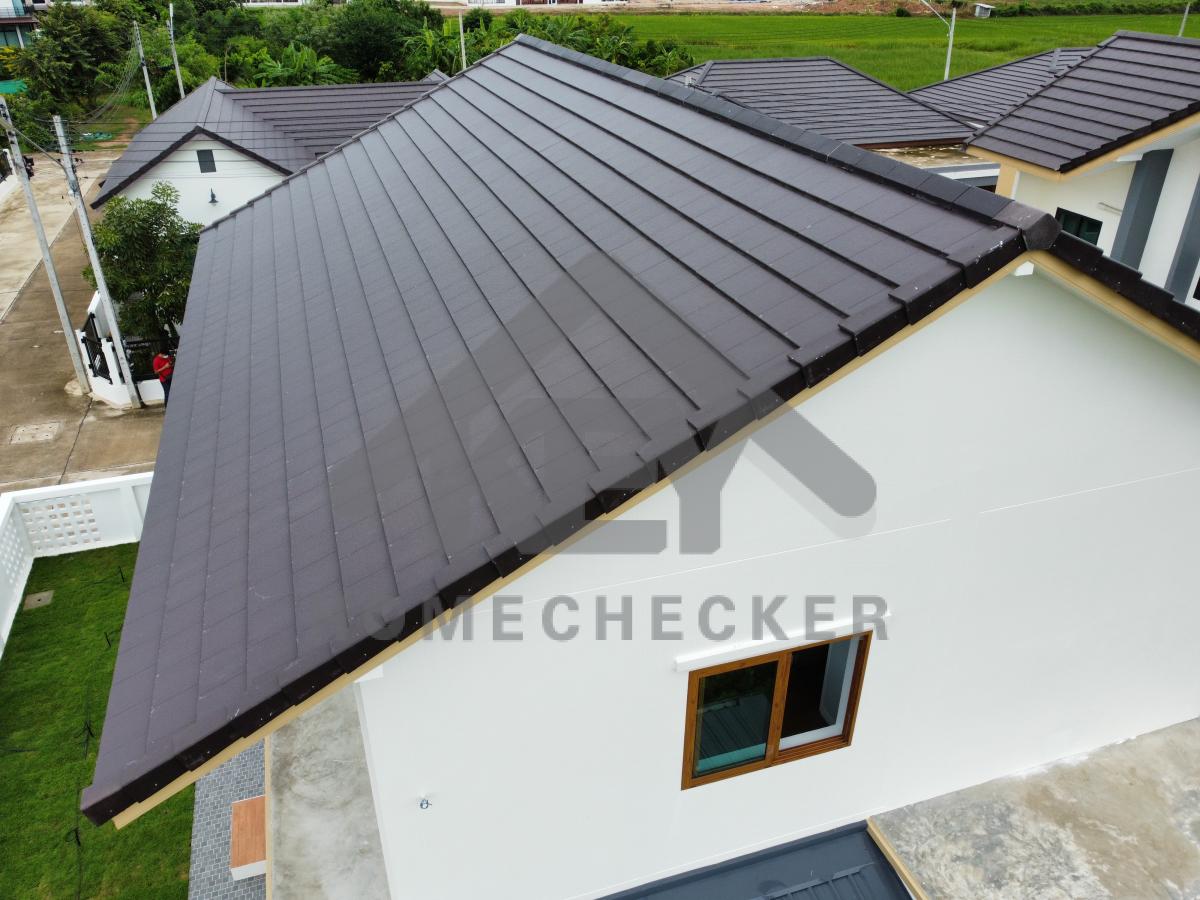

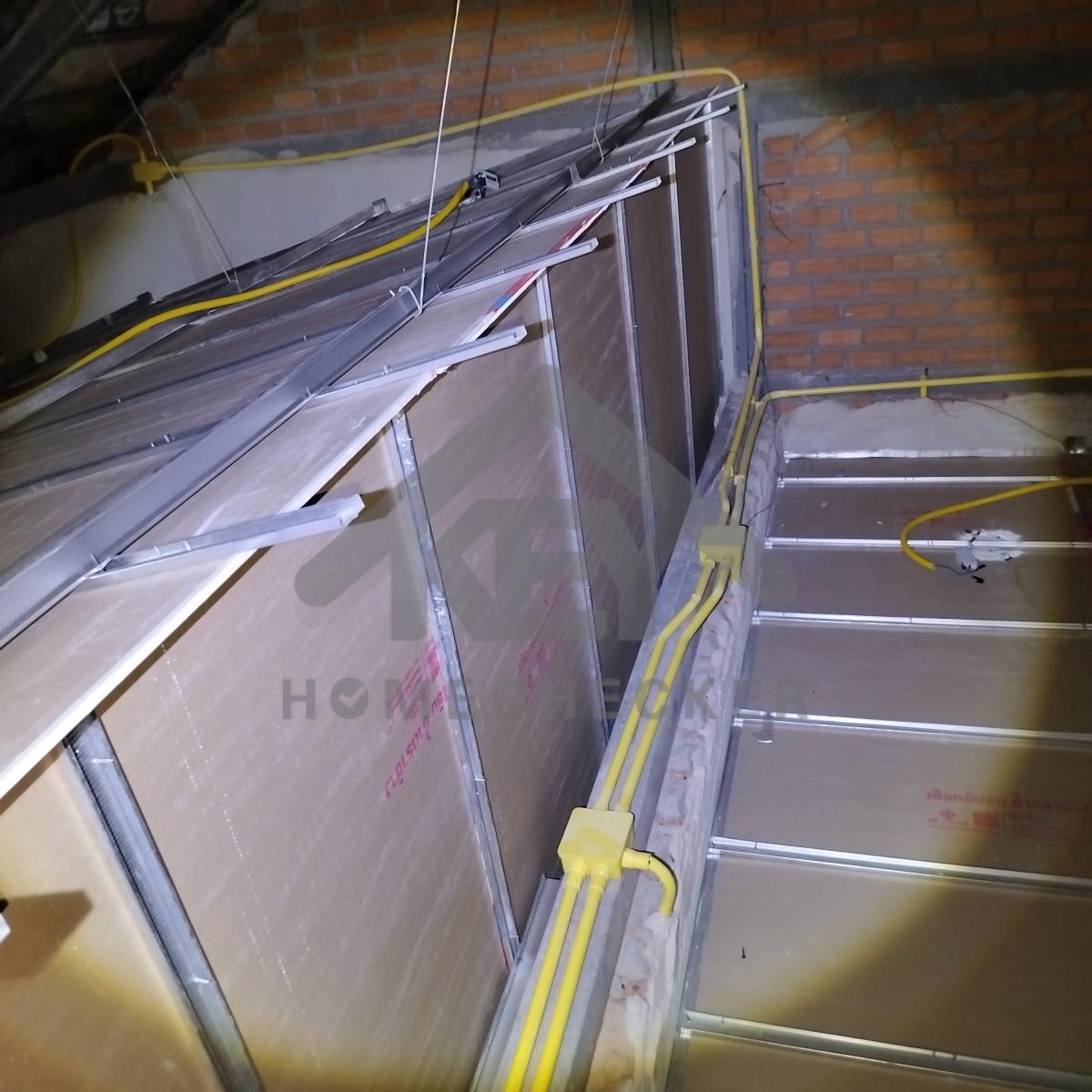

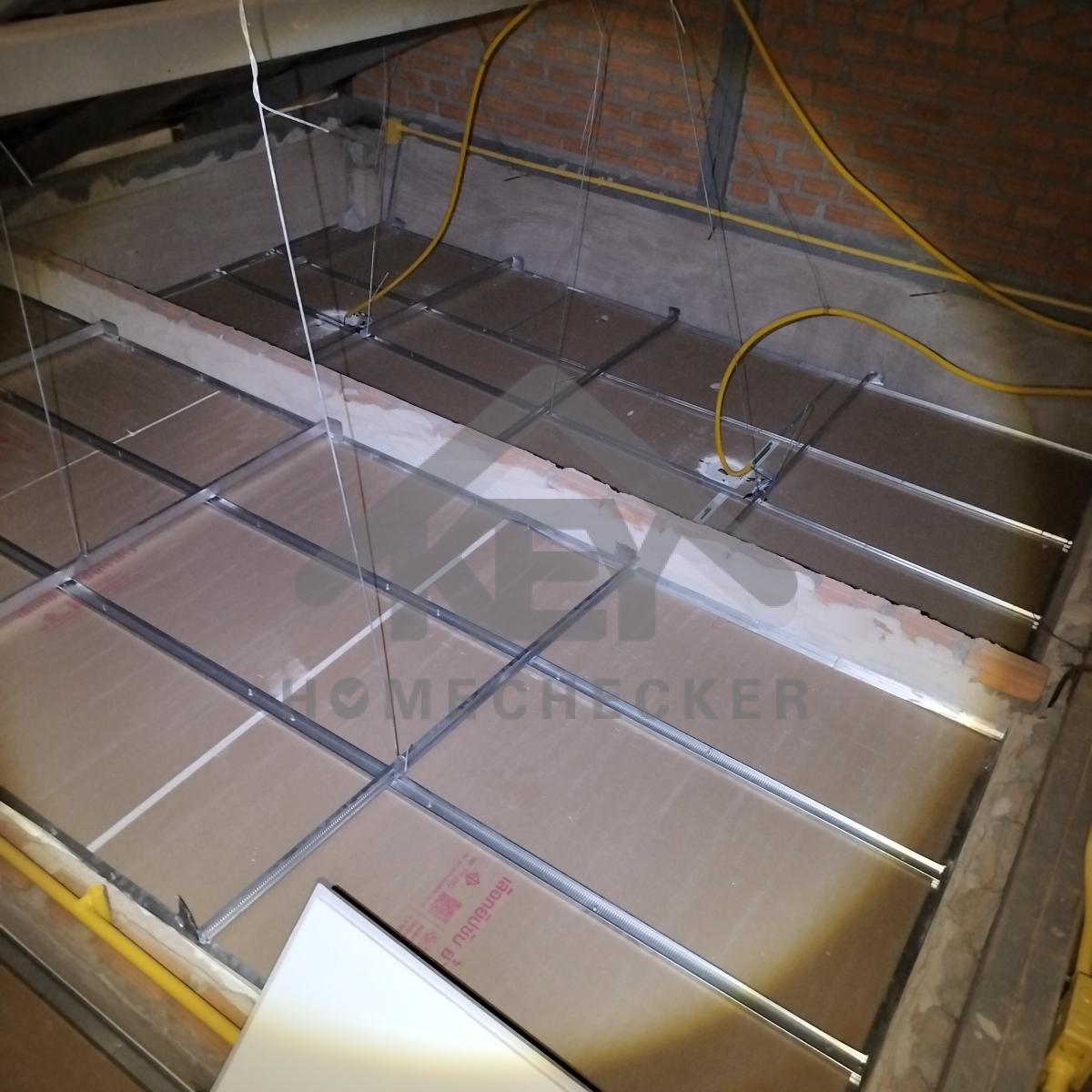

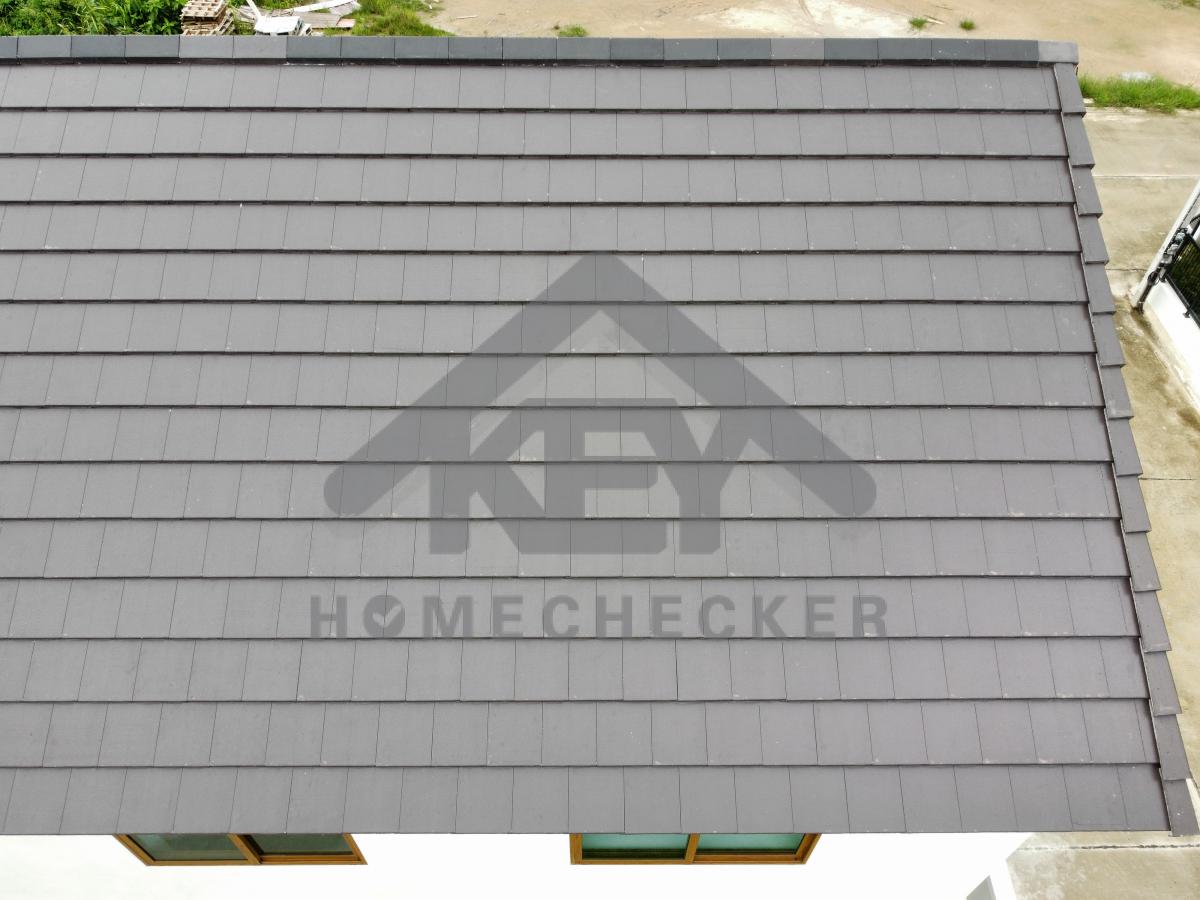

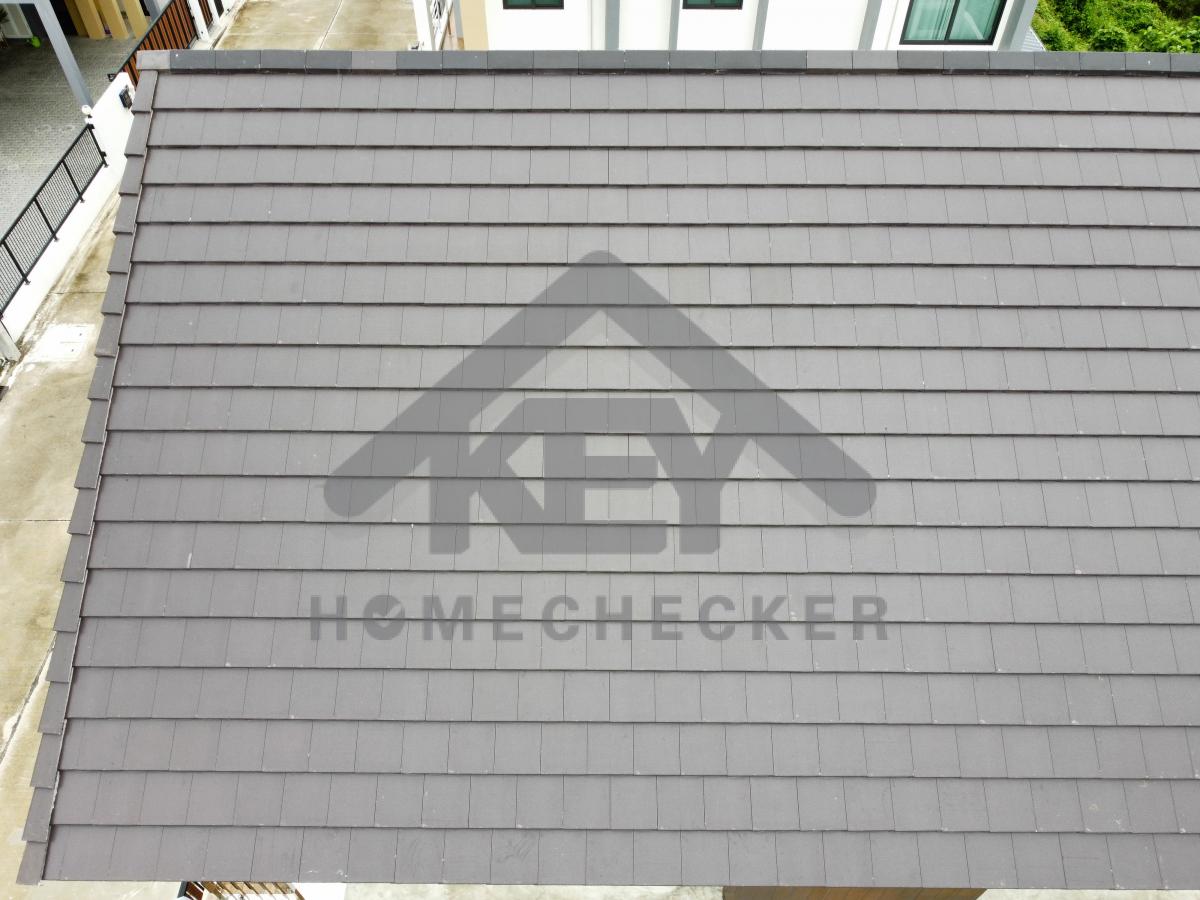

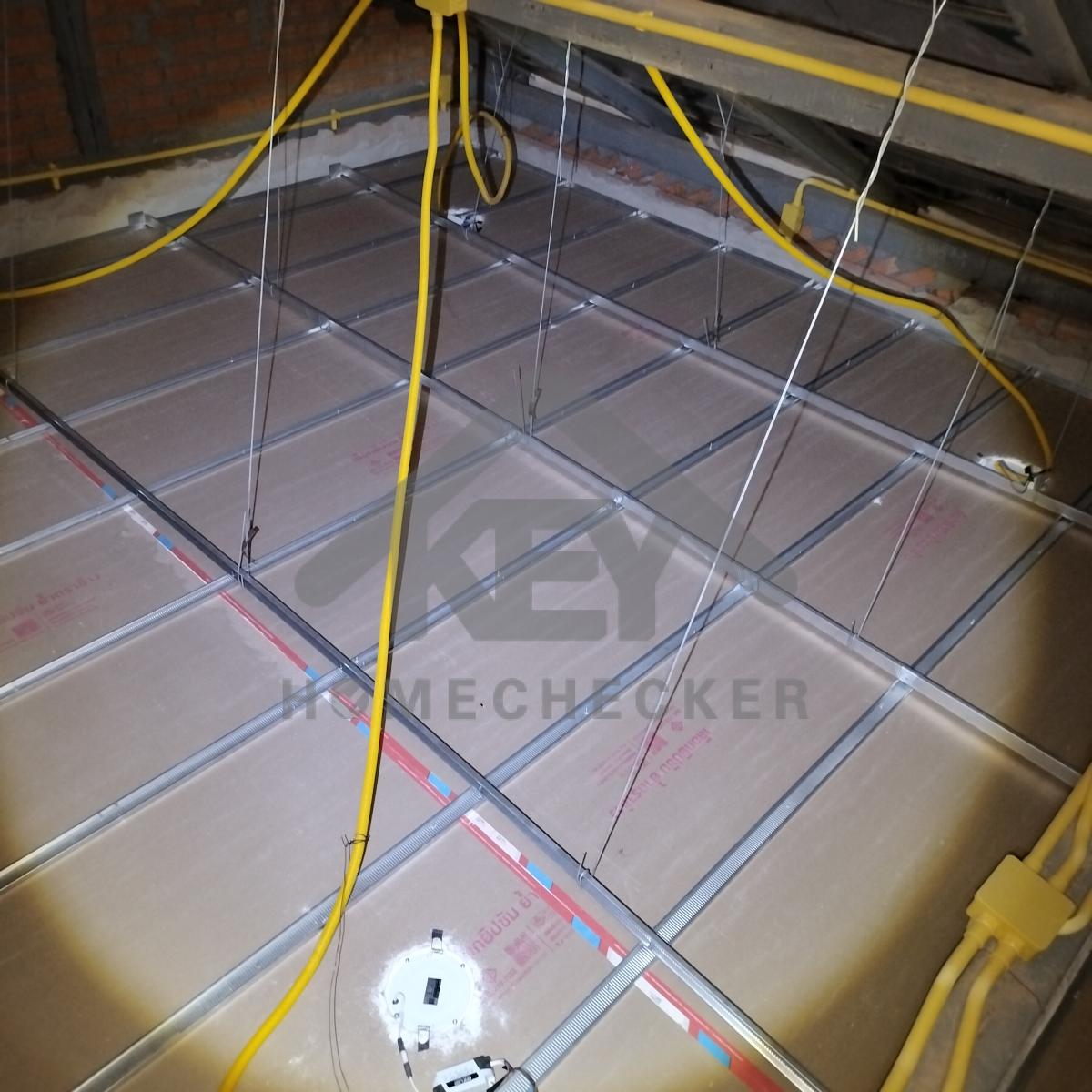

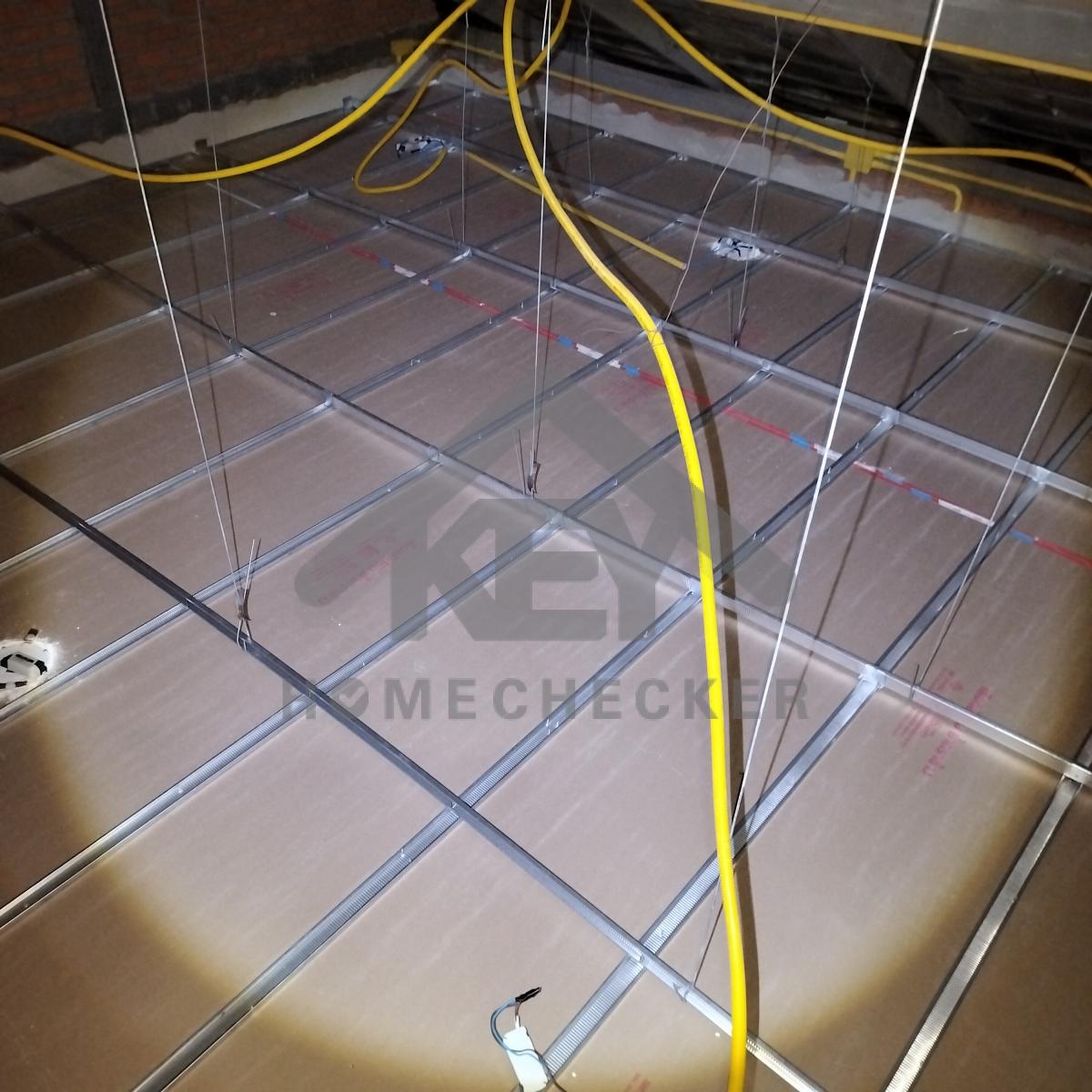

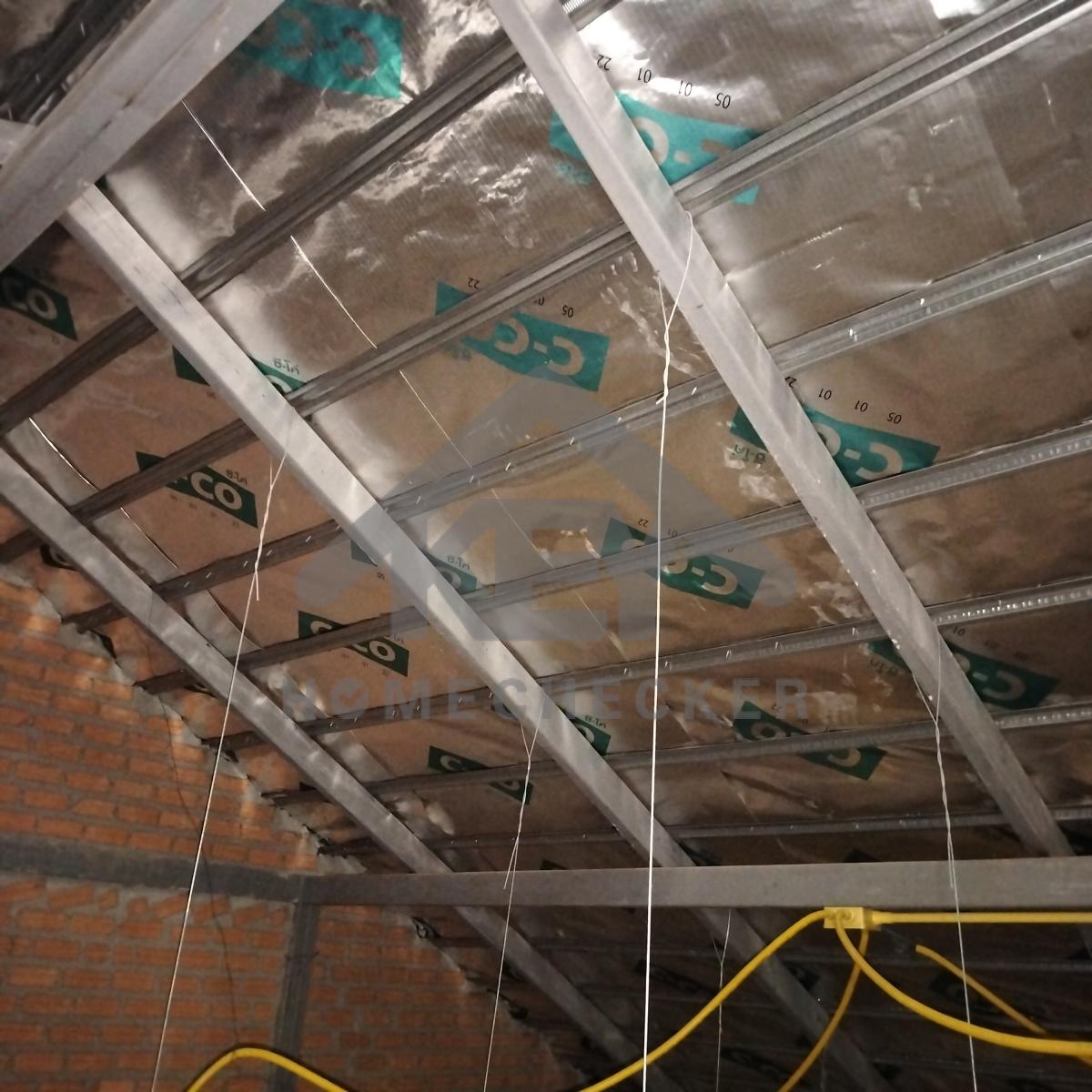

3. งานตรวจสอบหลังคา

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

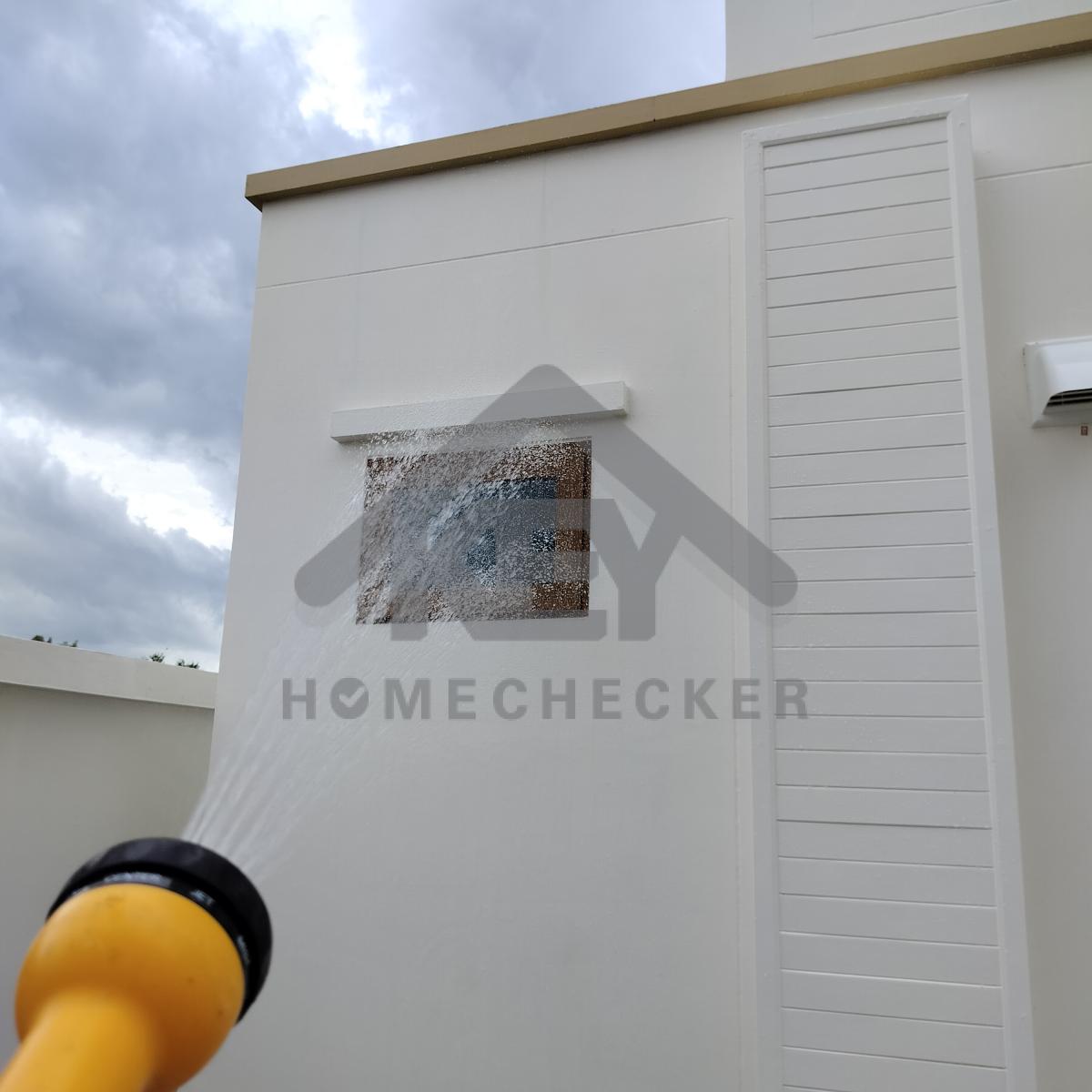

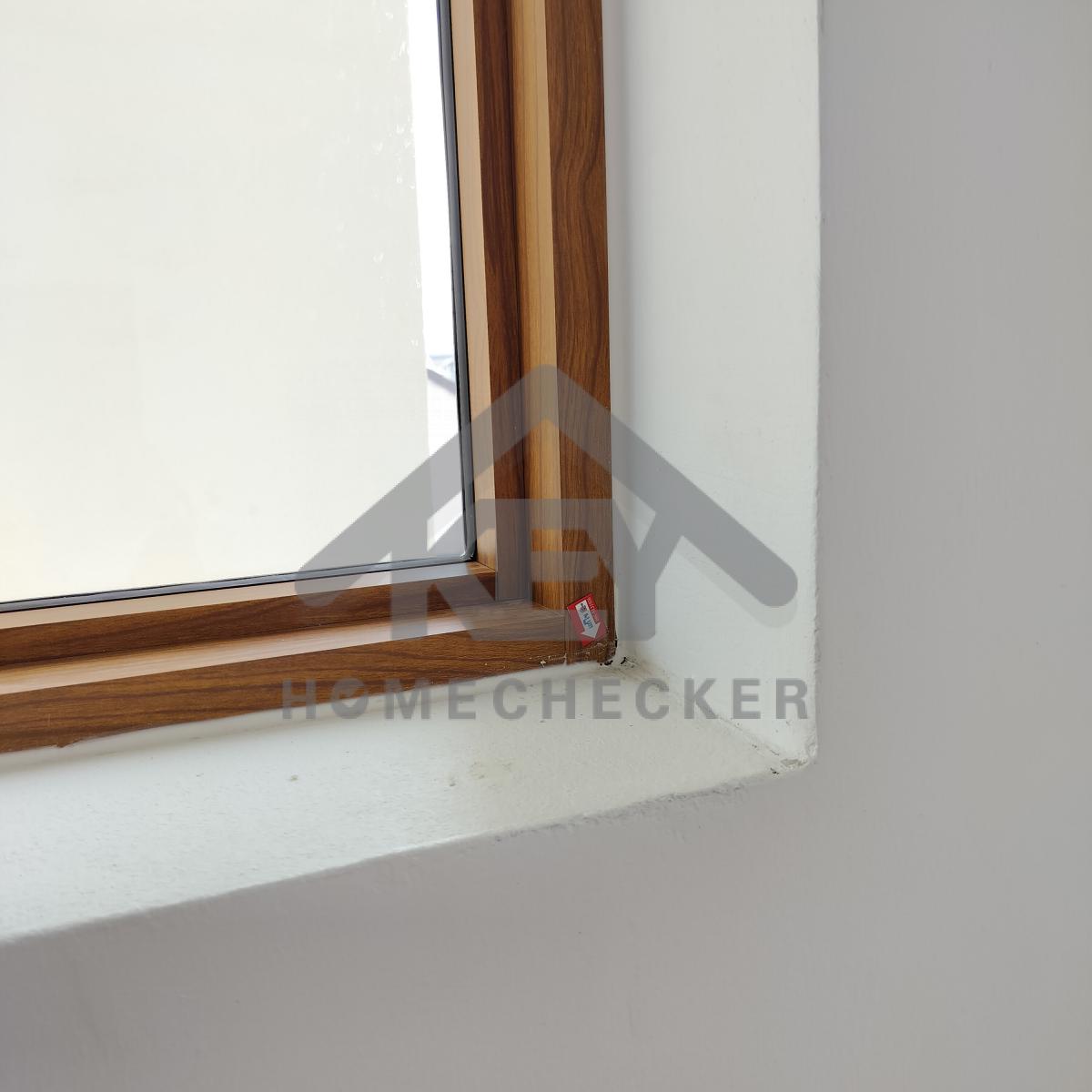

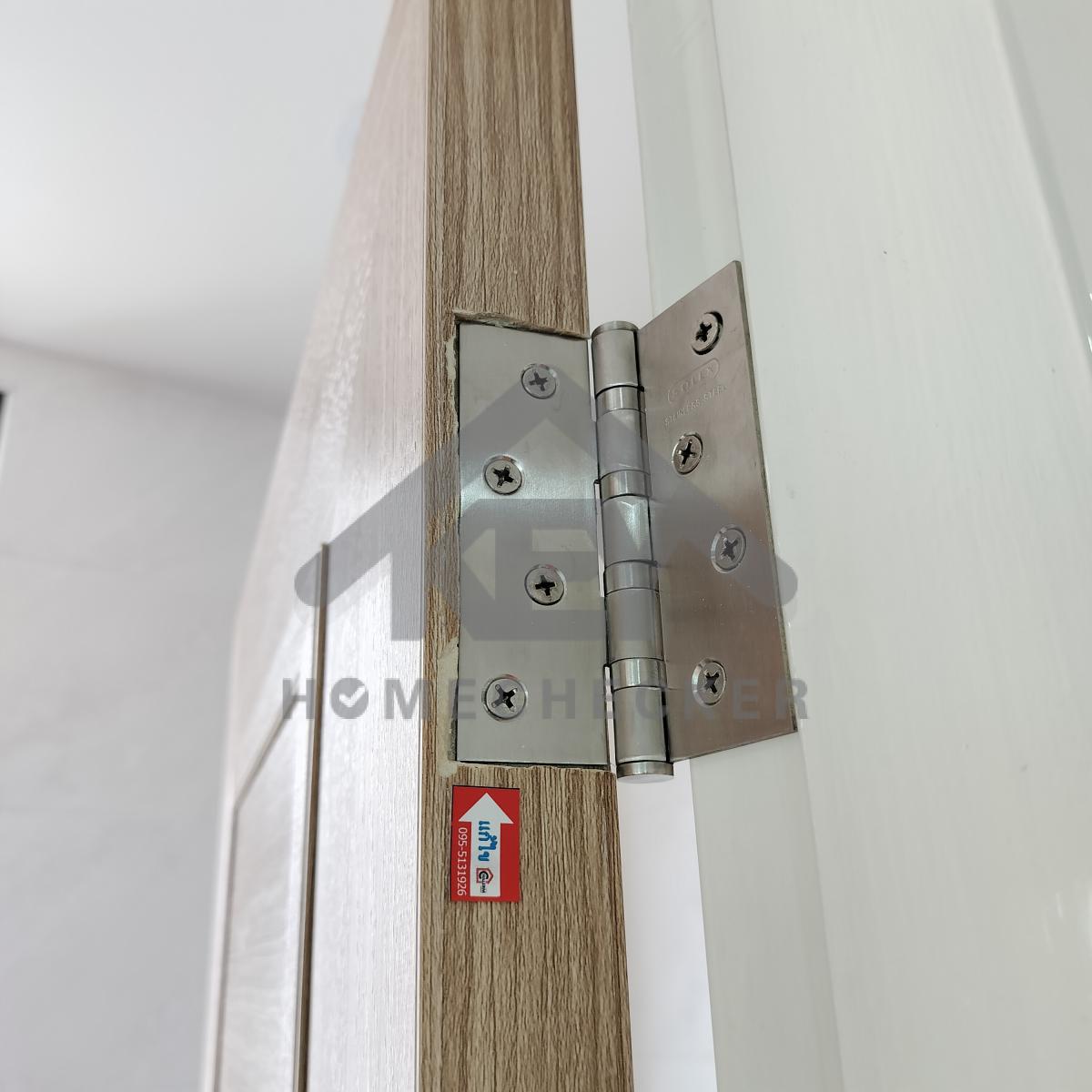

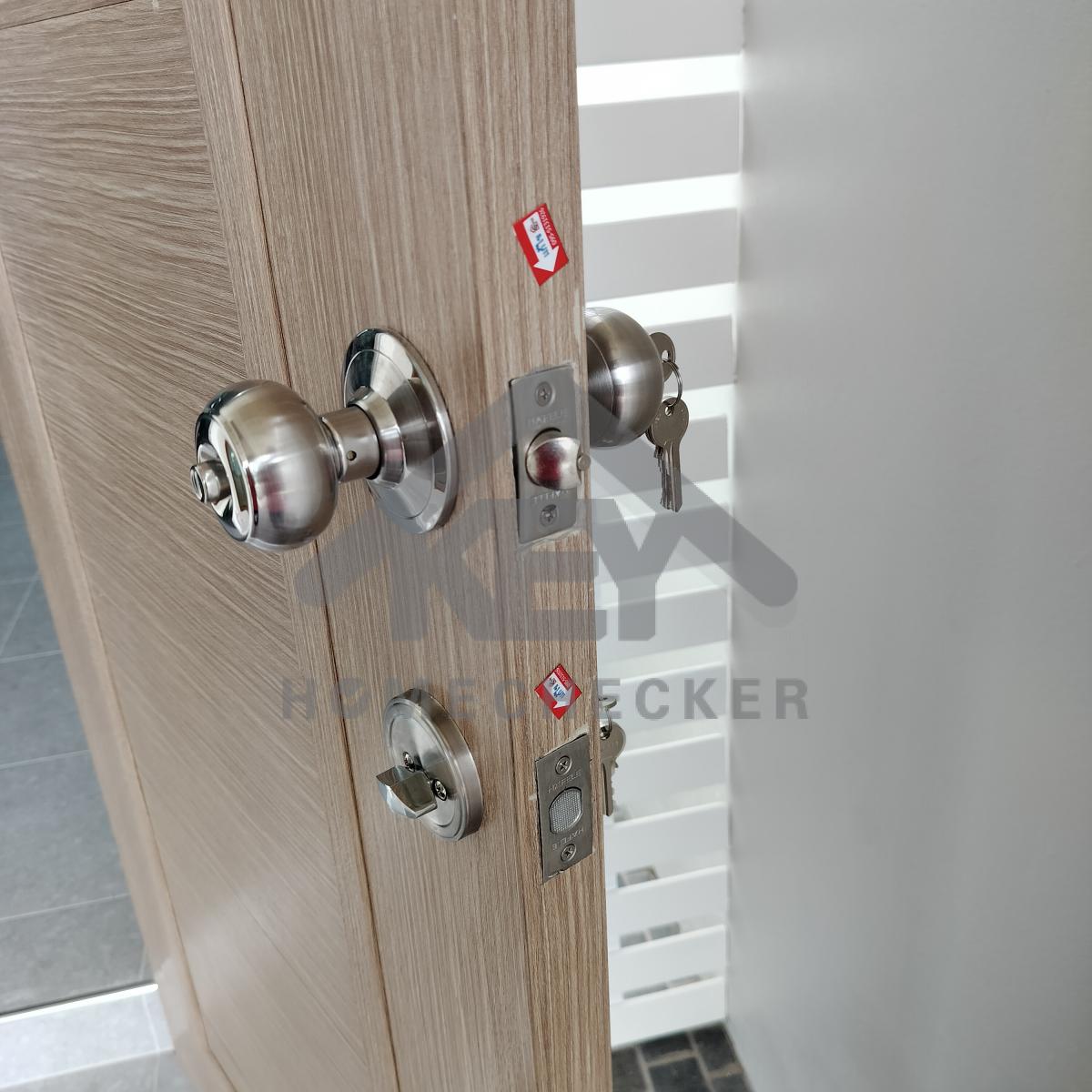

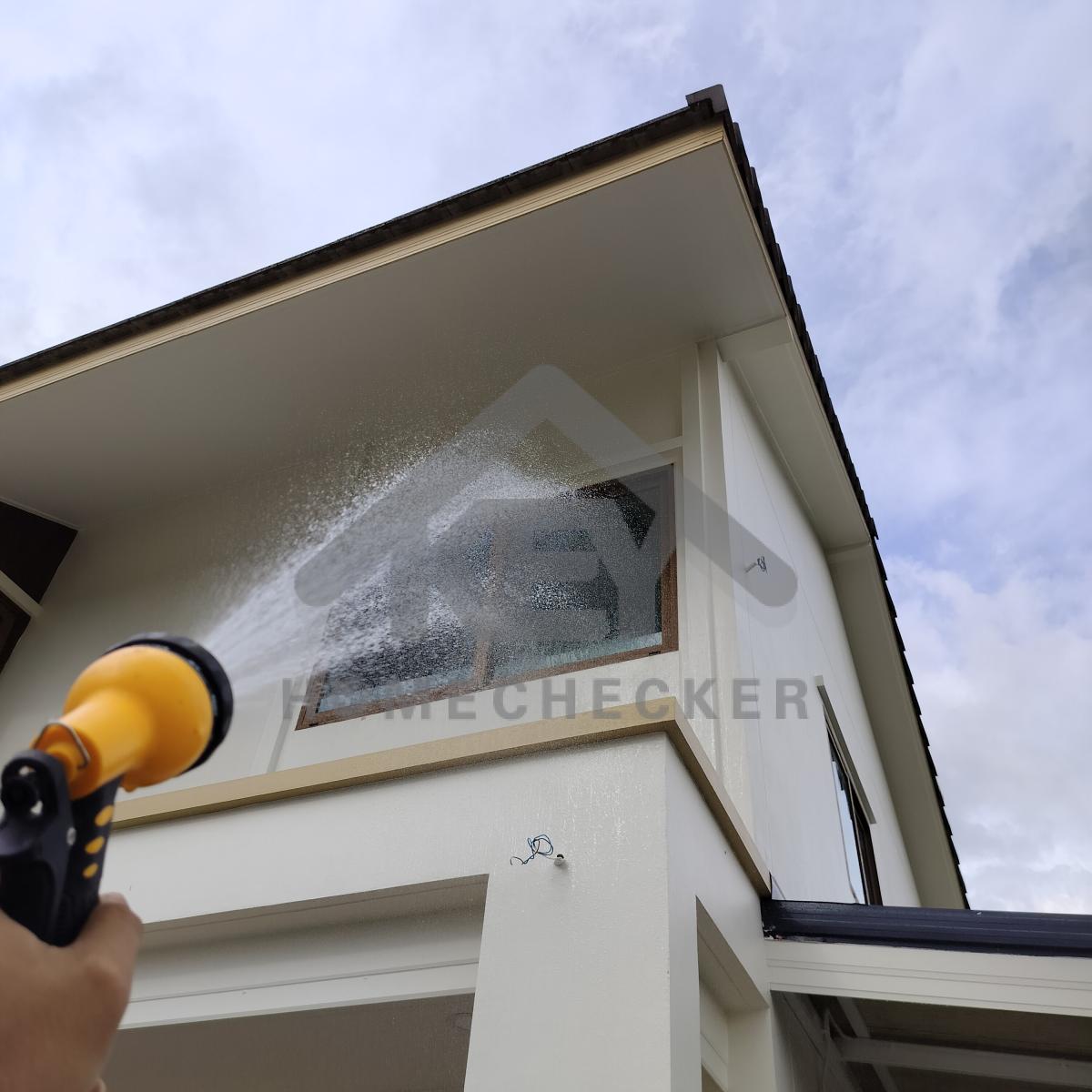

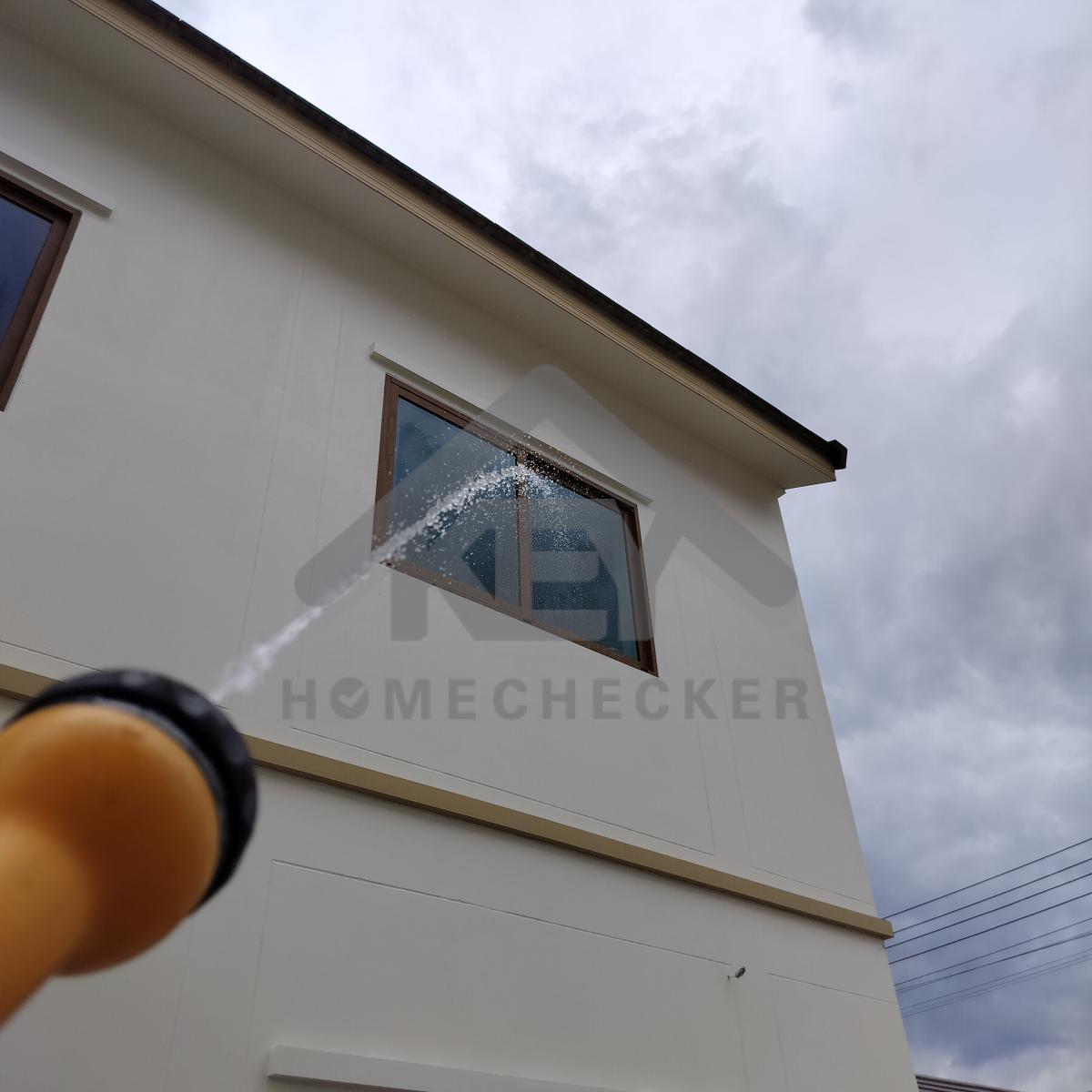

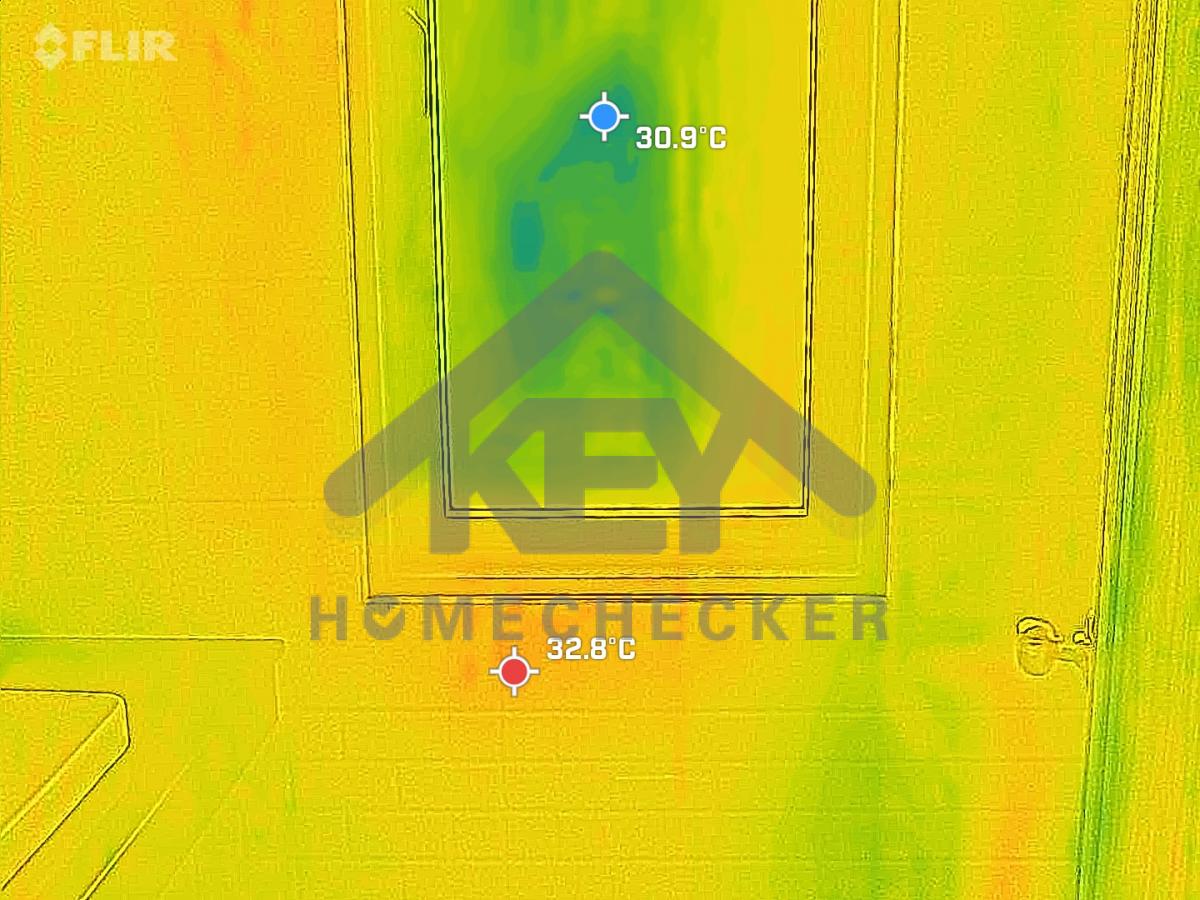

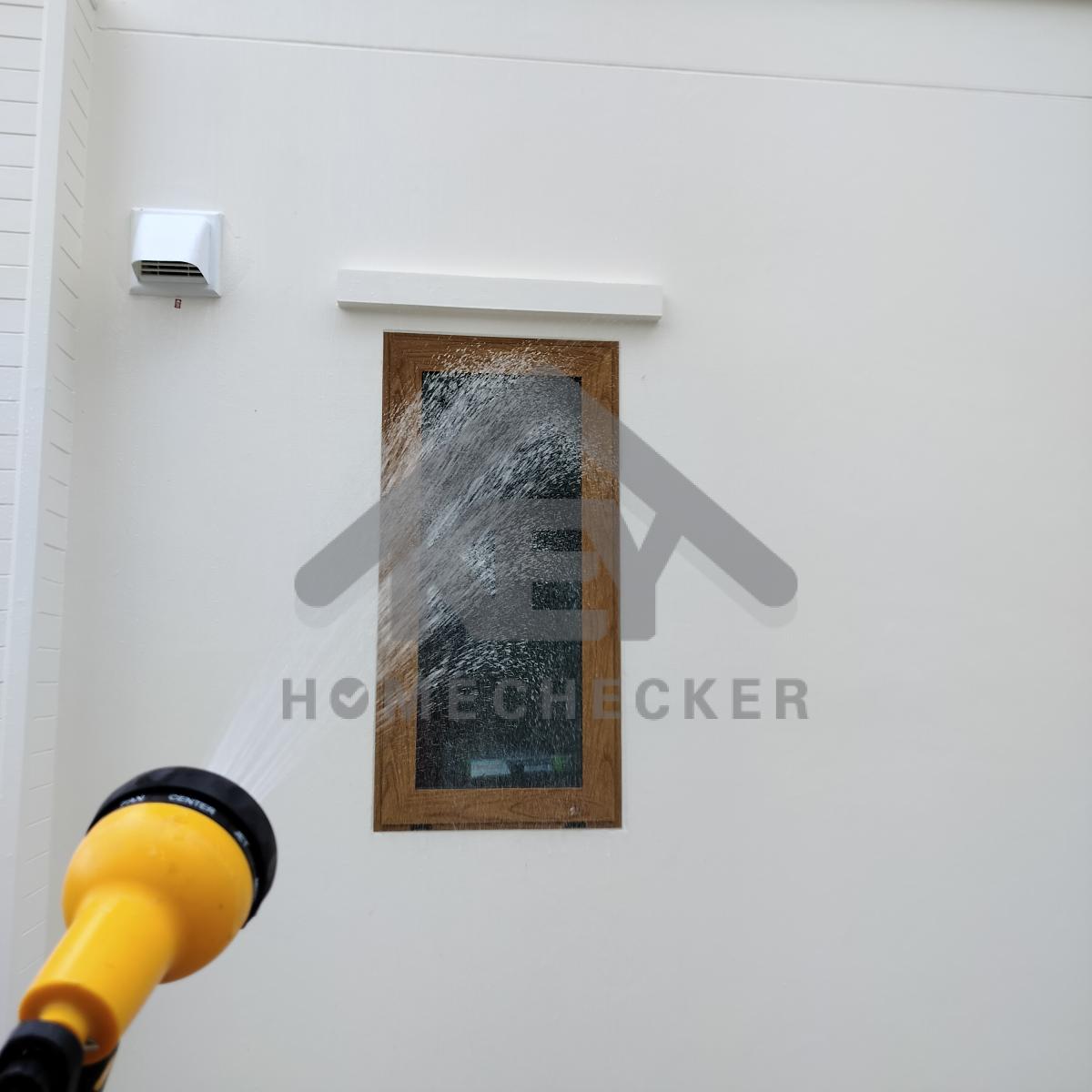

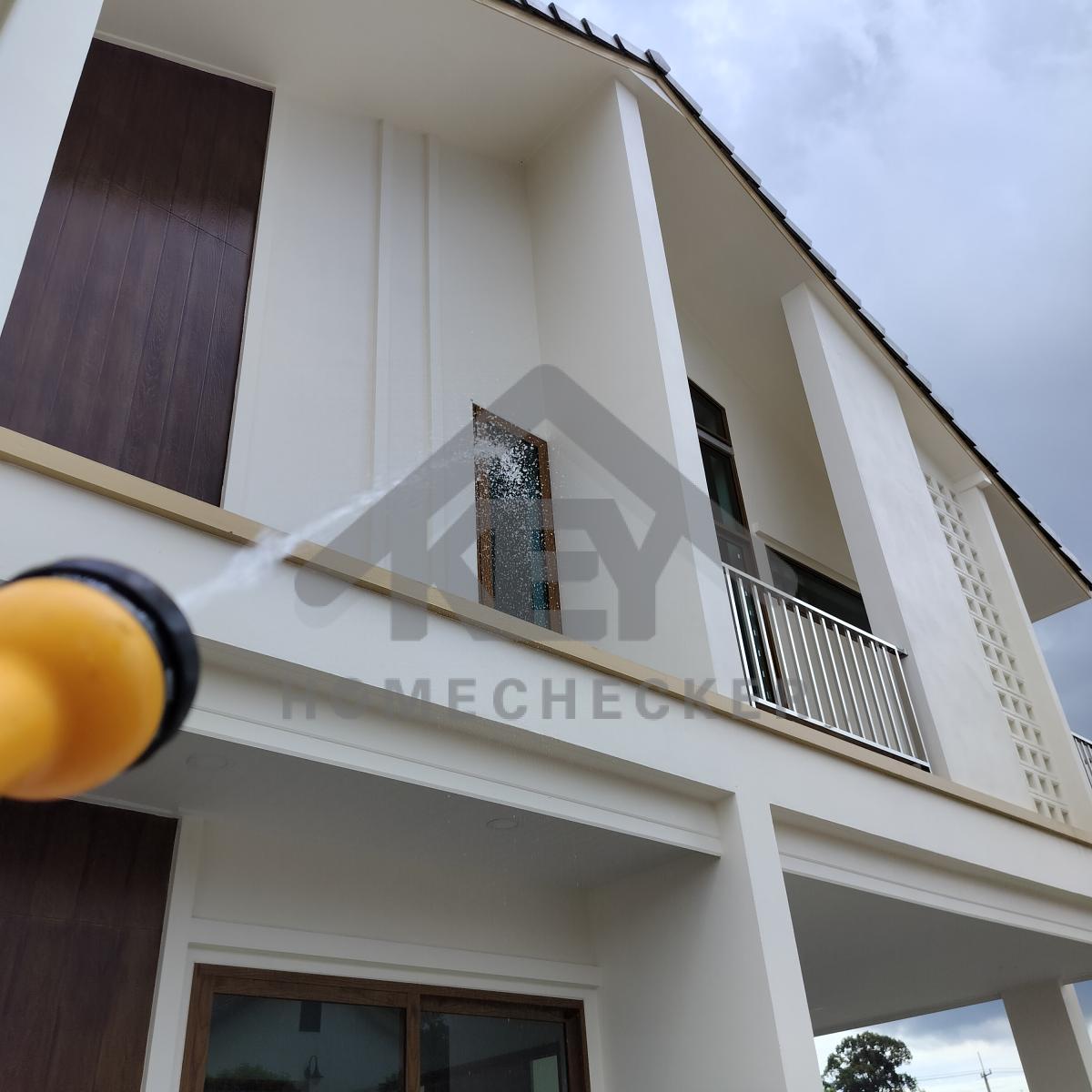

4. งานเทสน้ำ ประตูหน้าต่าง

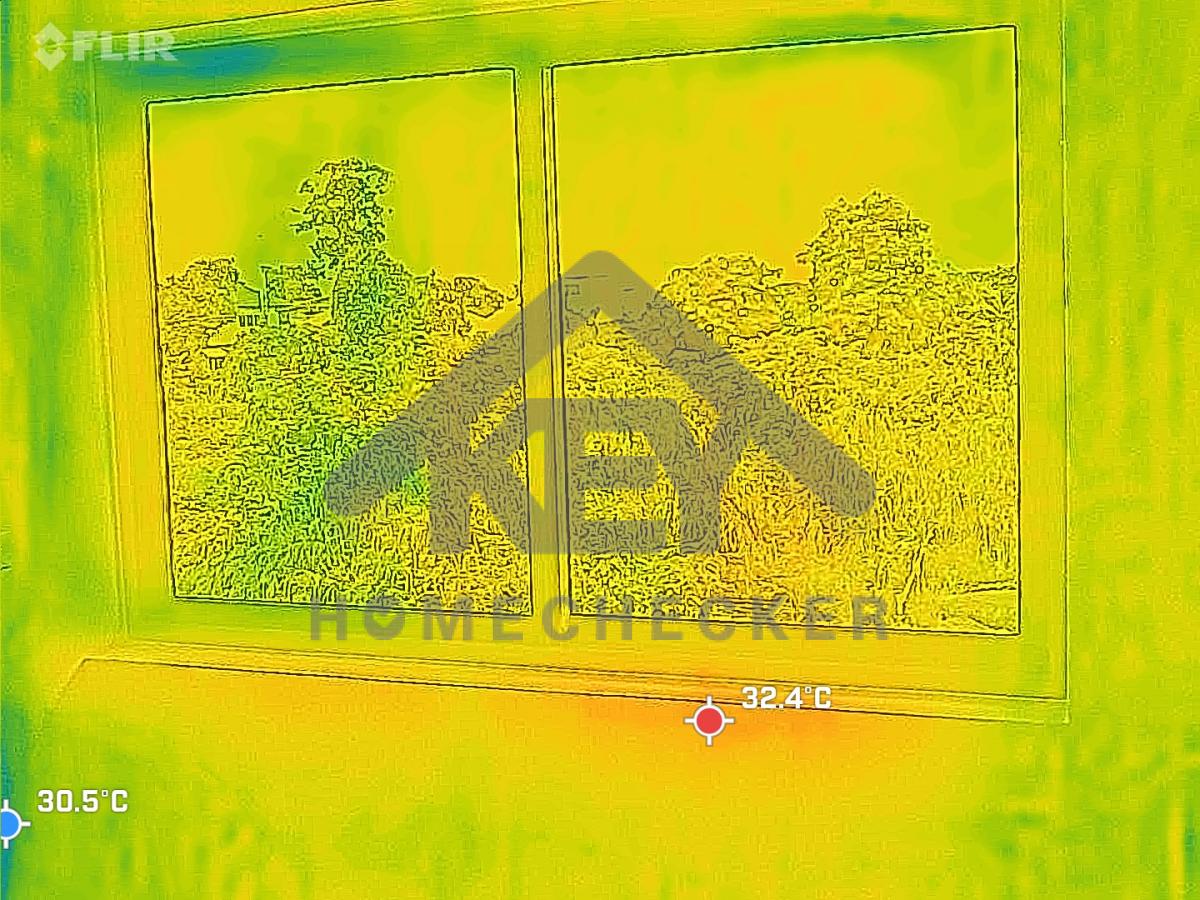

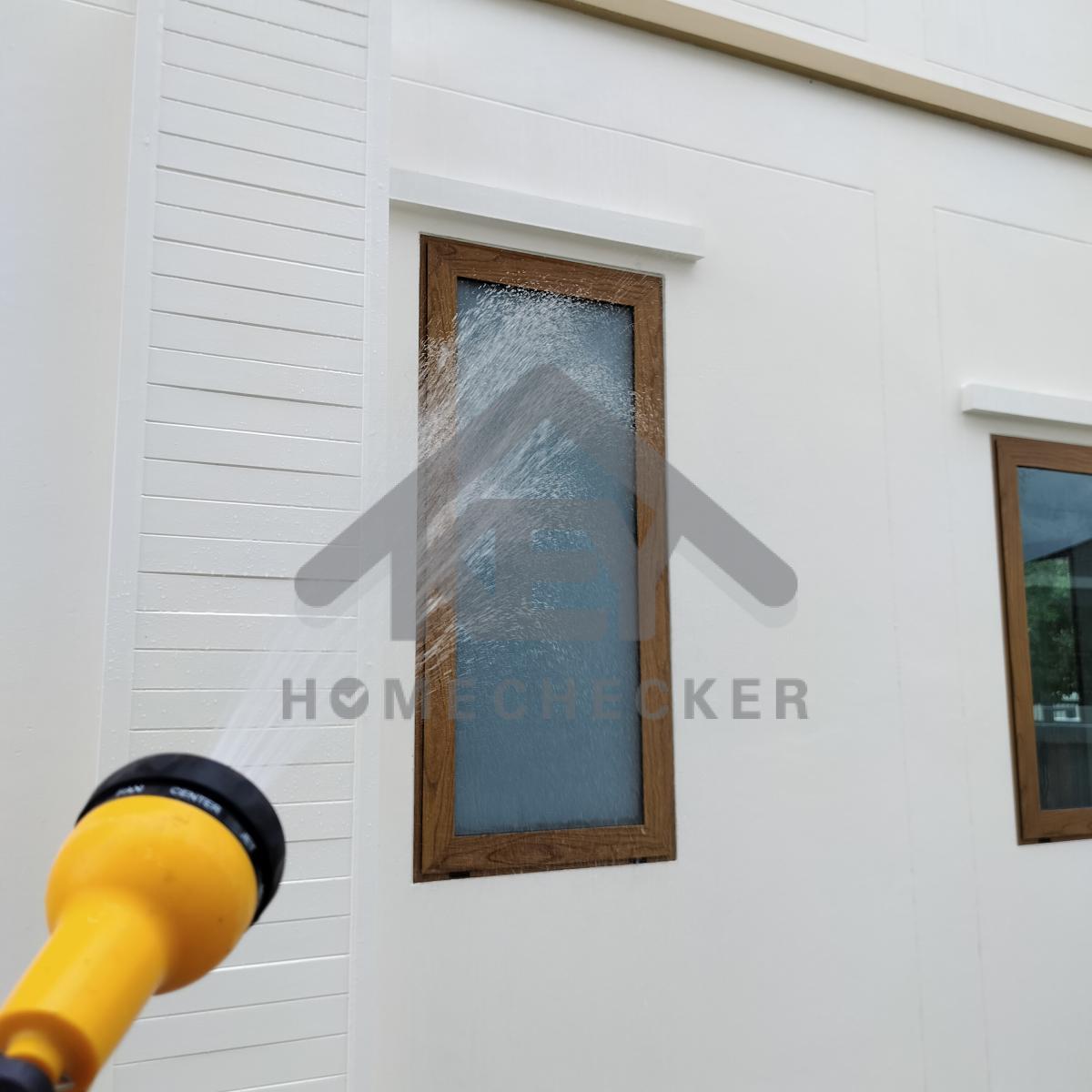

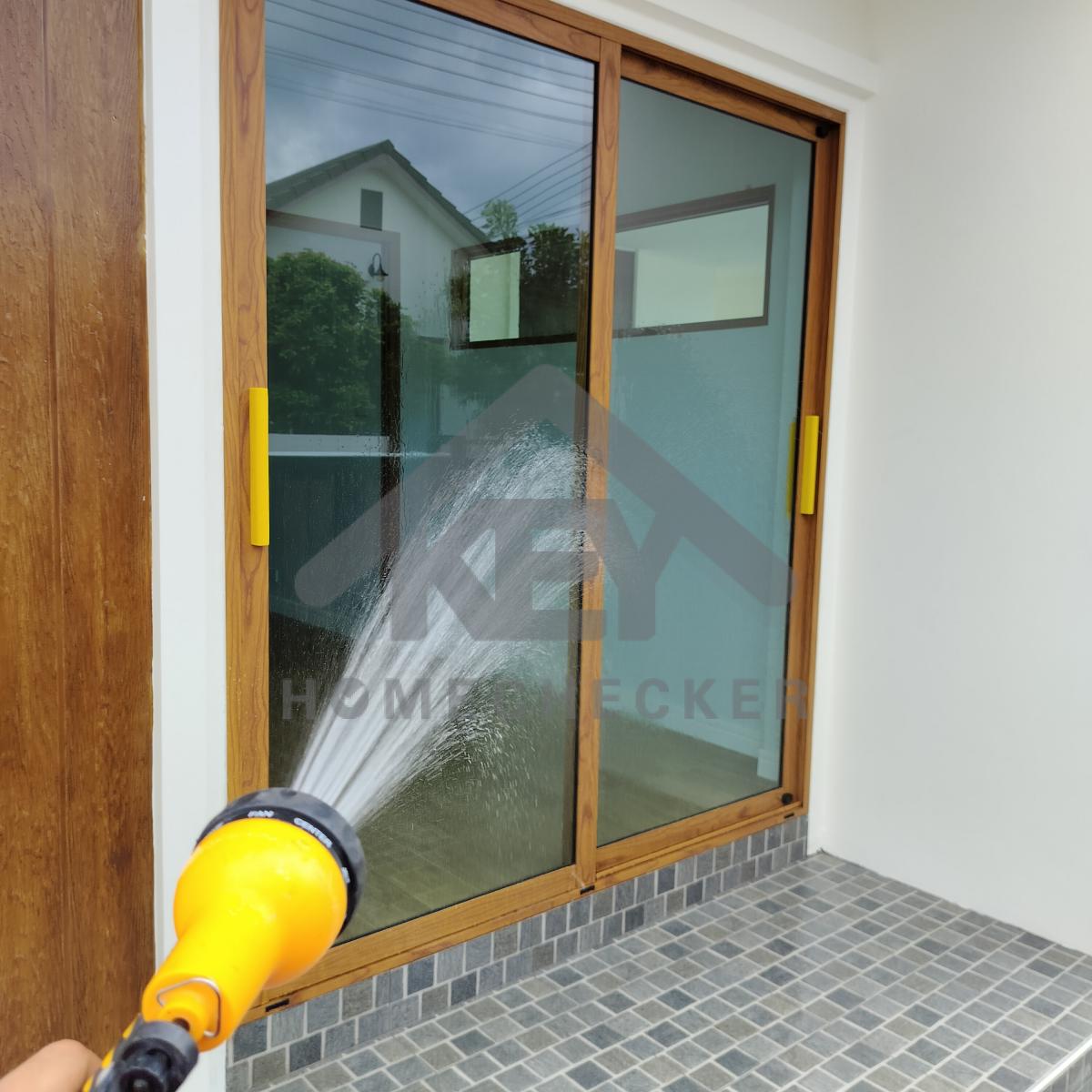

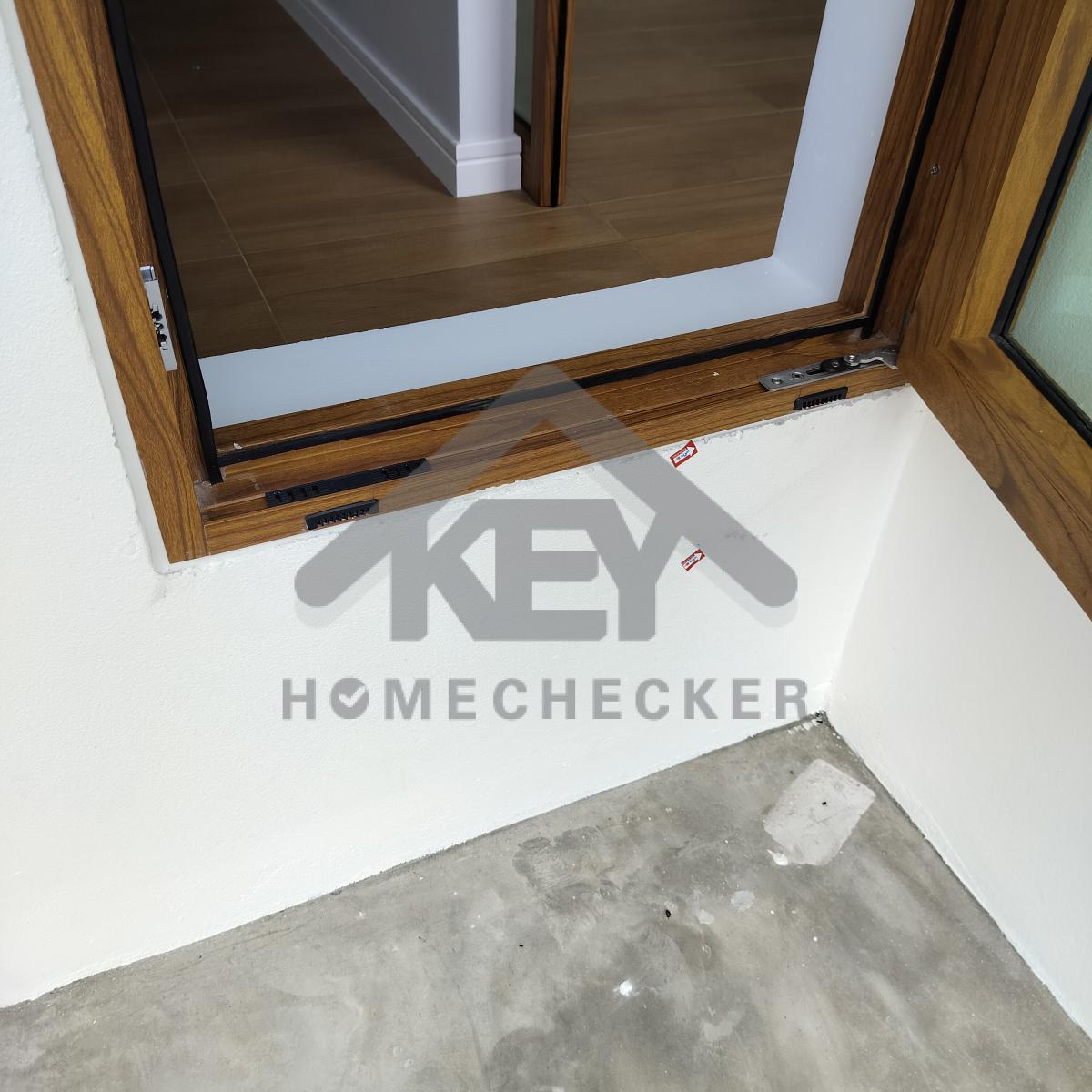

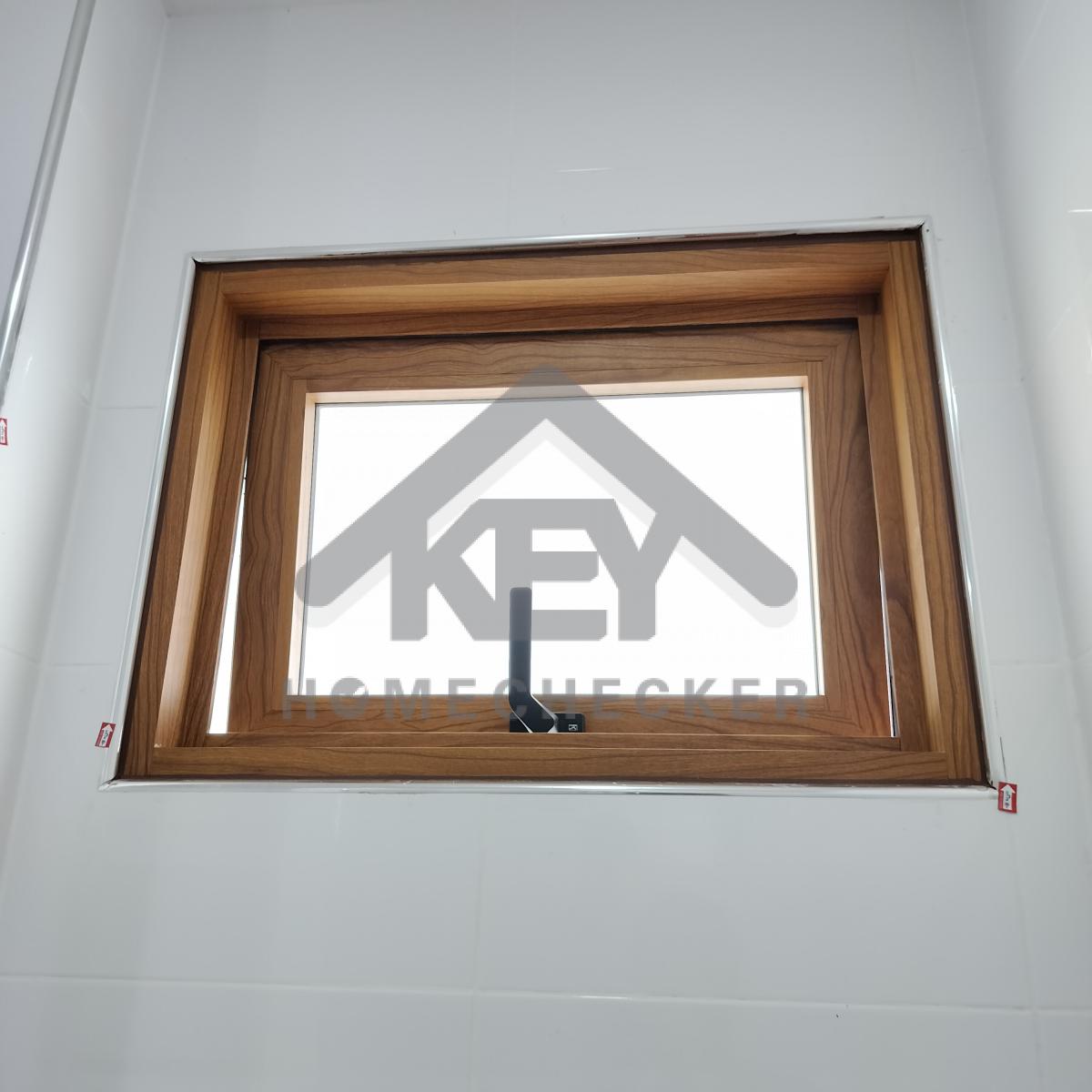

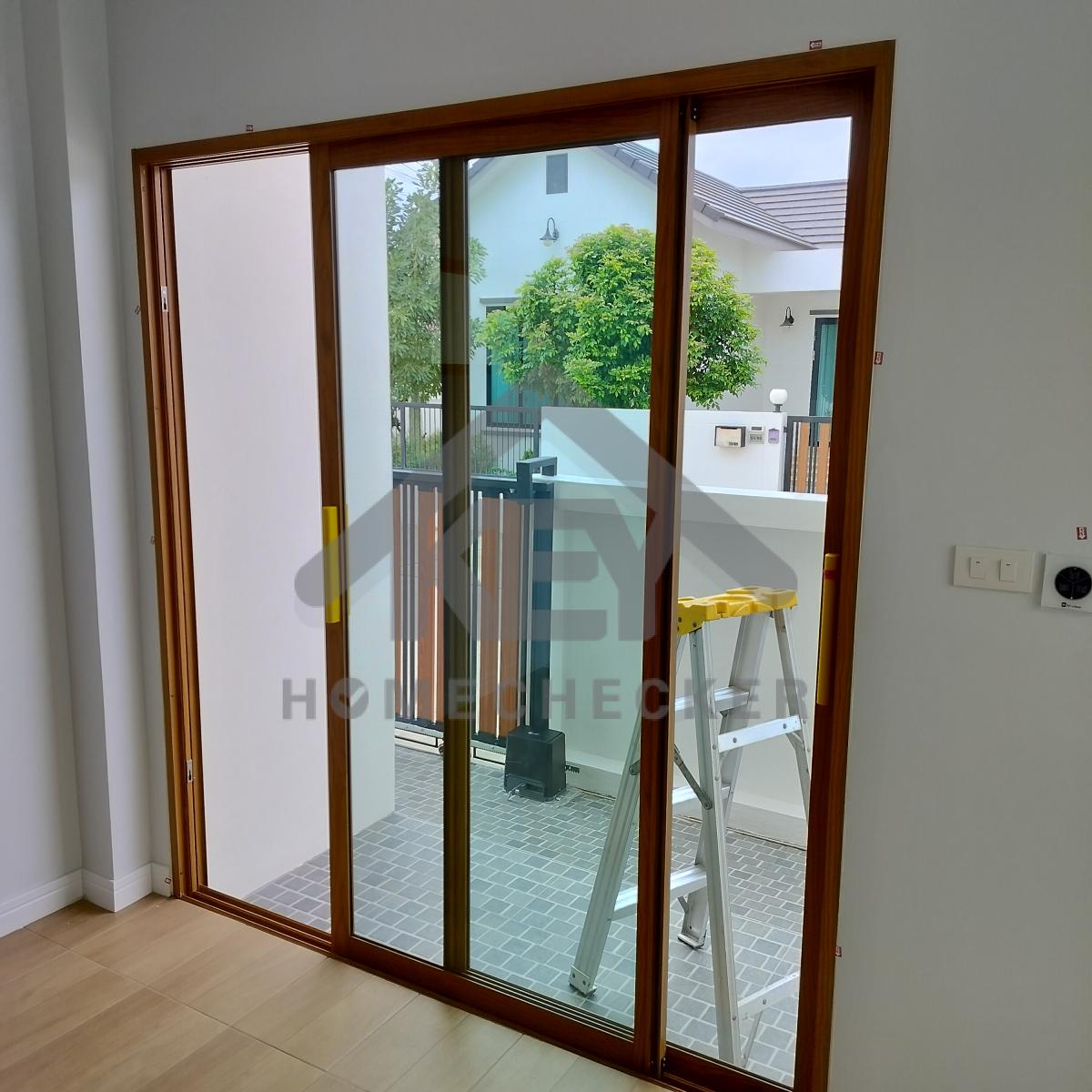

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

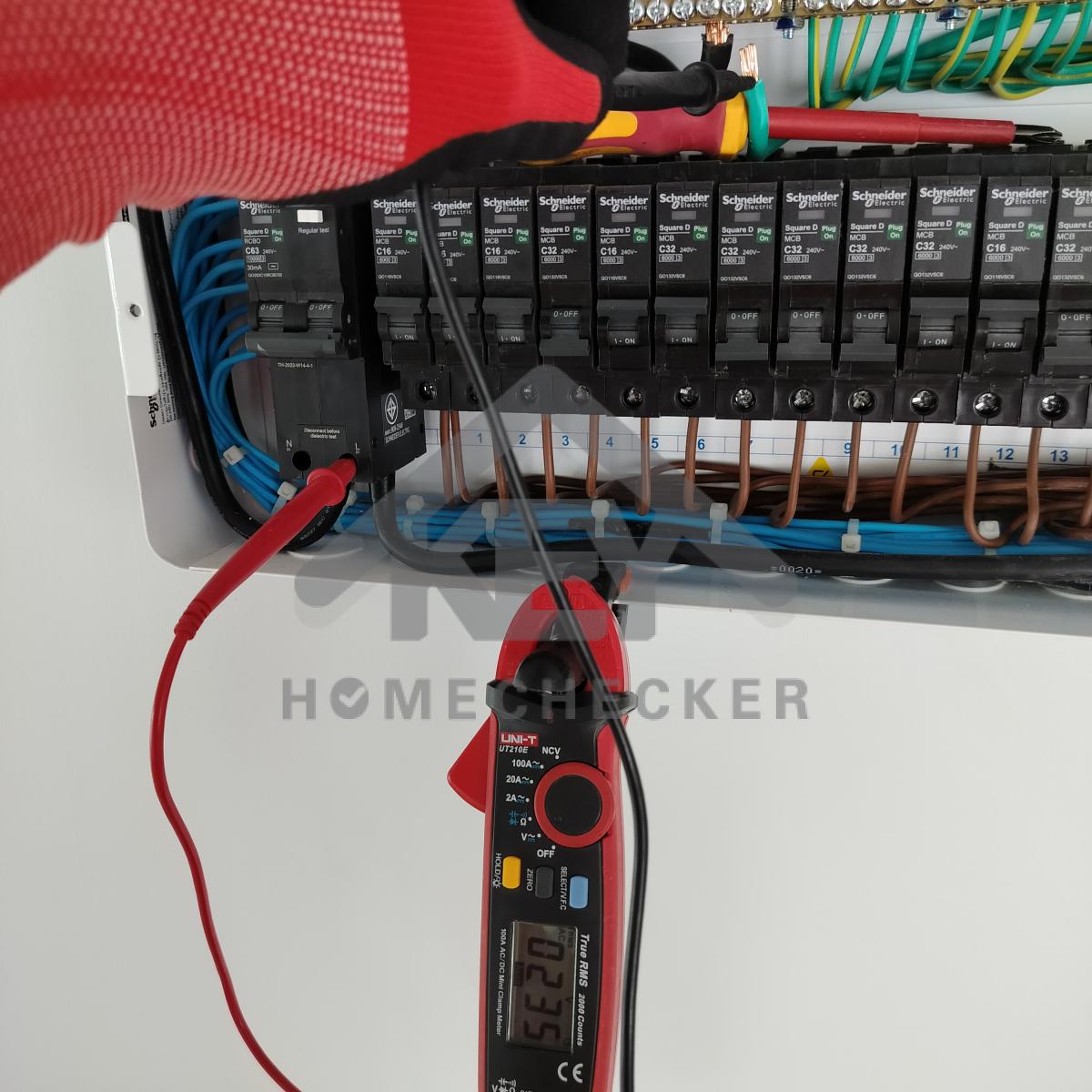

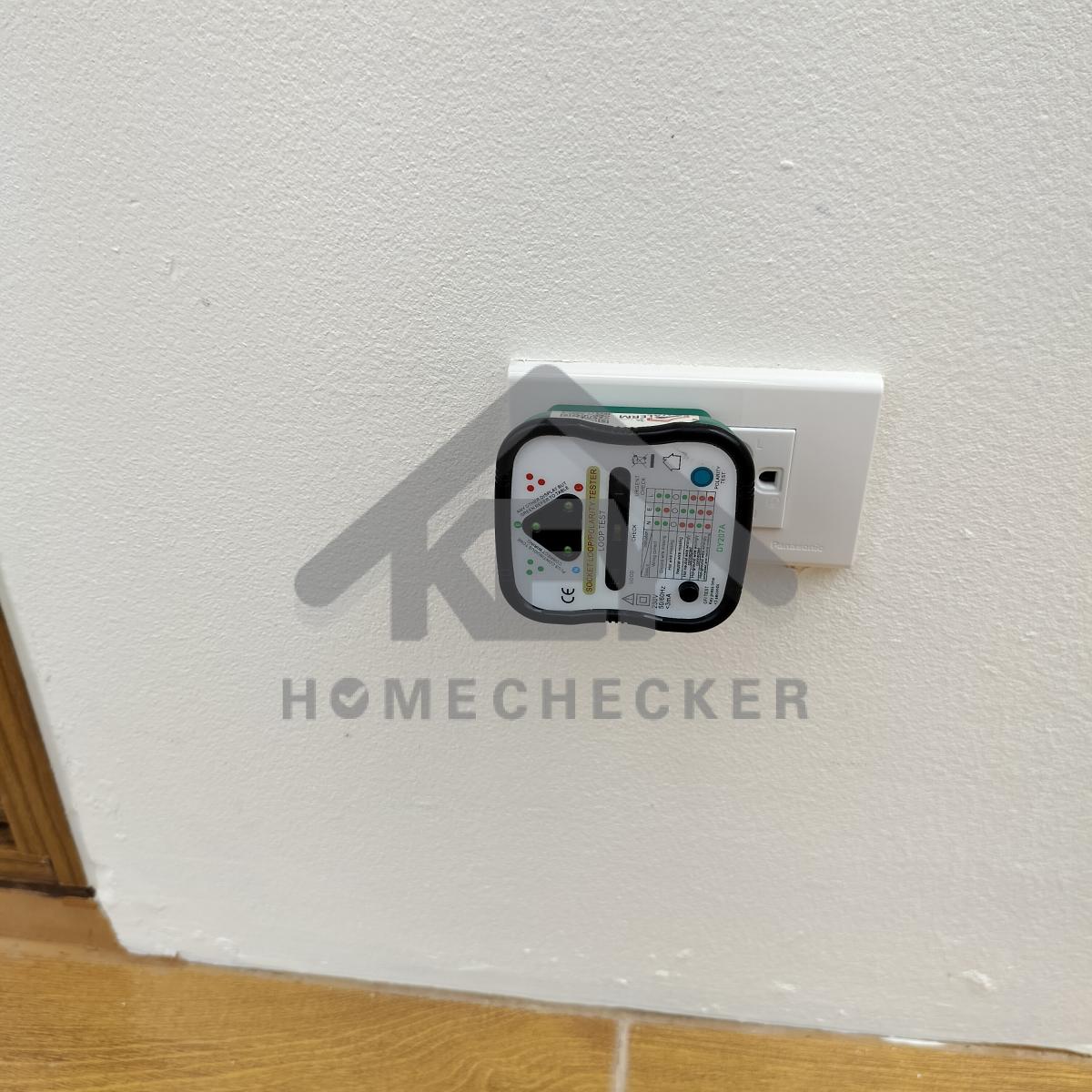

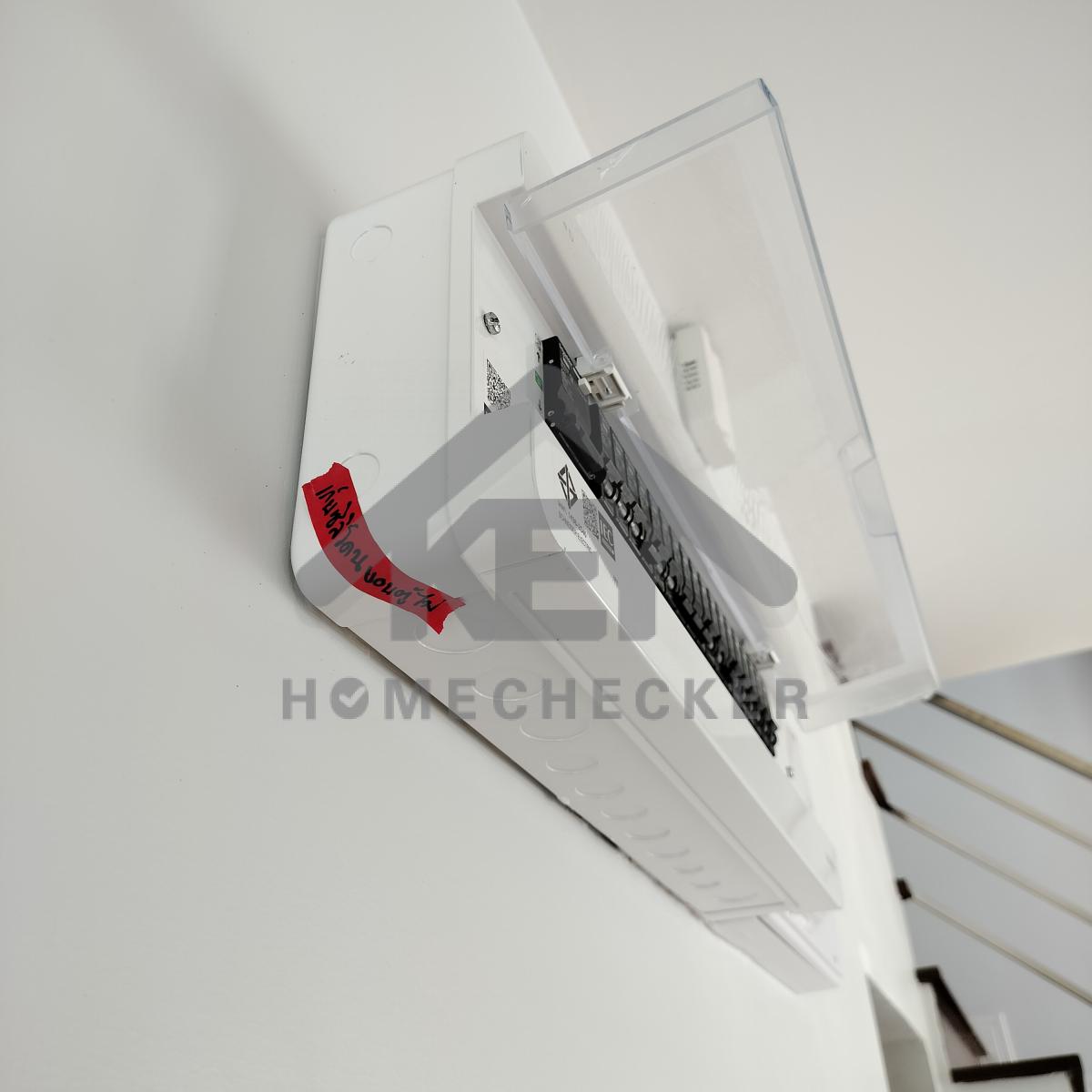

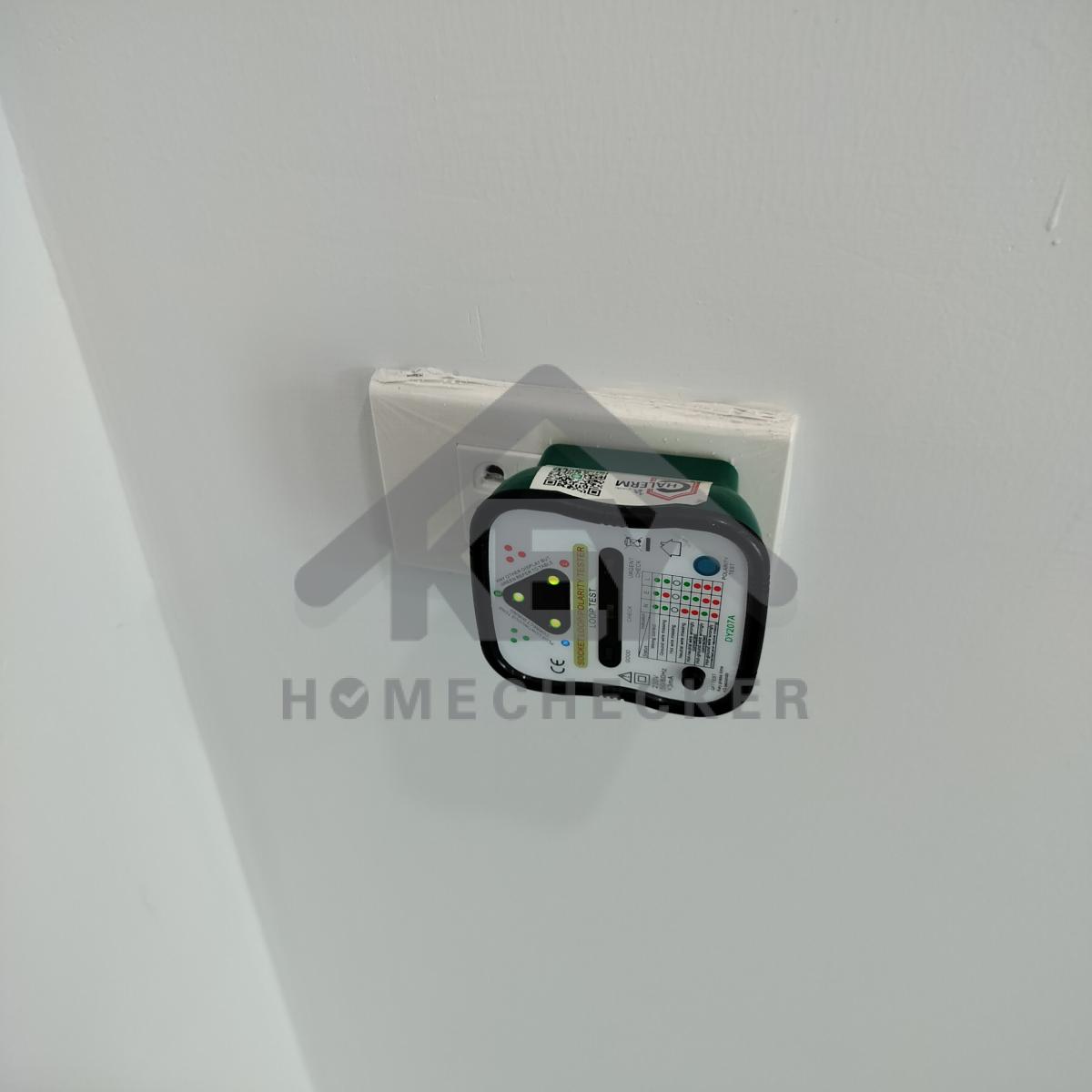

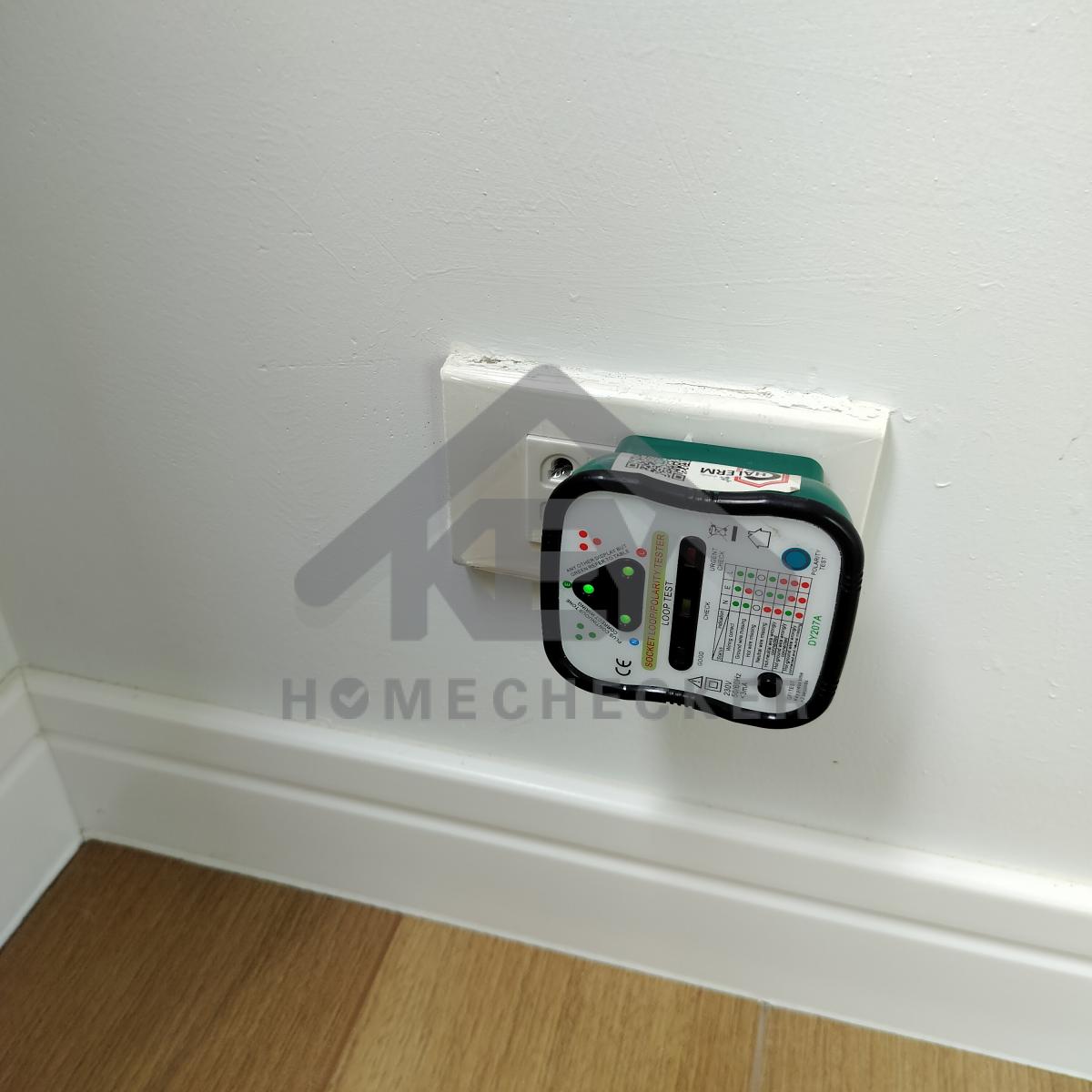

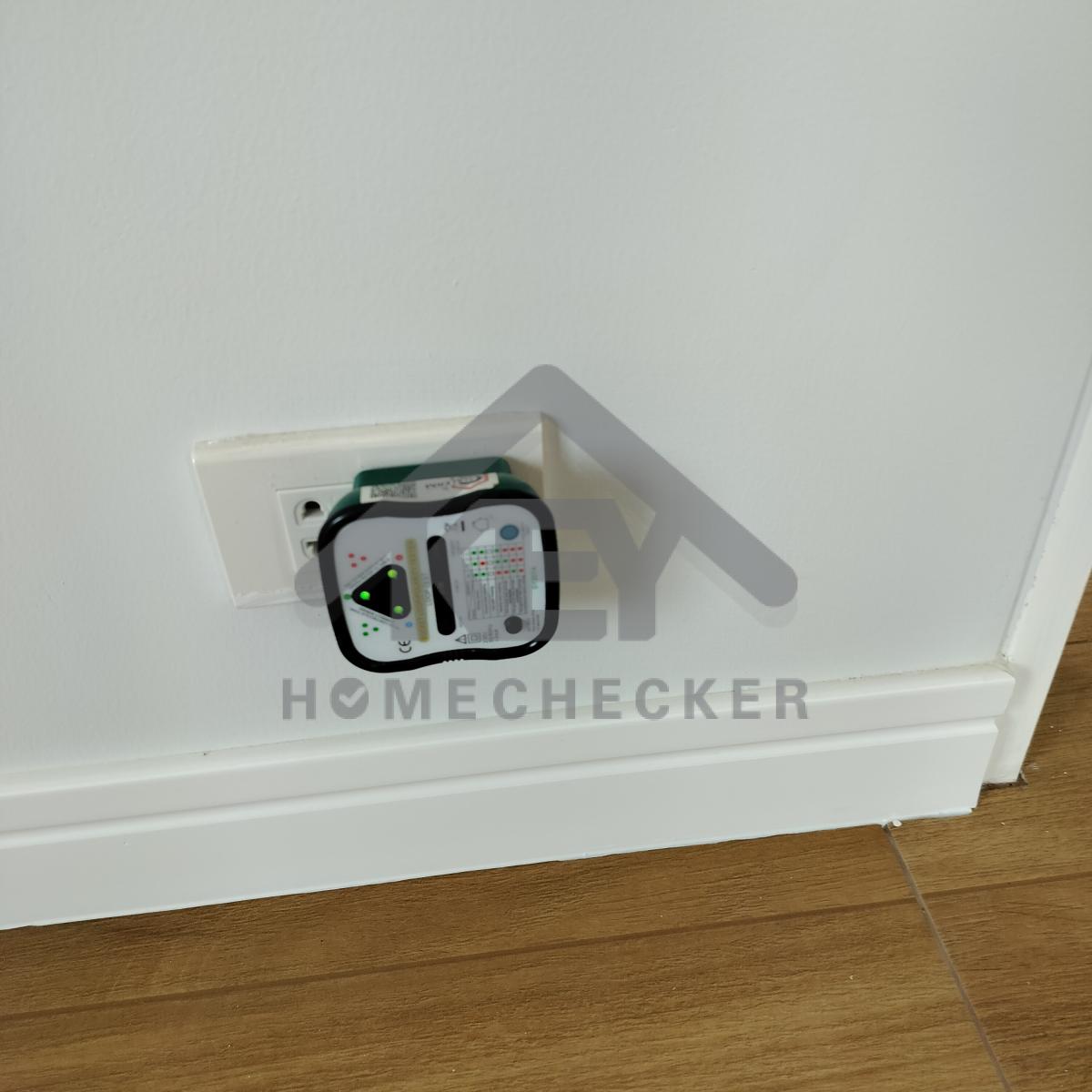

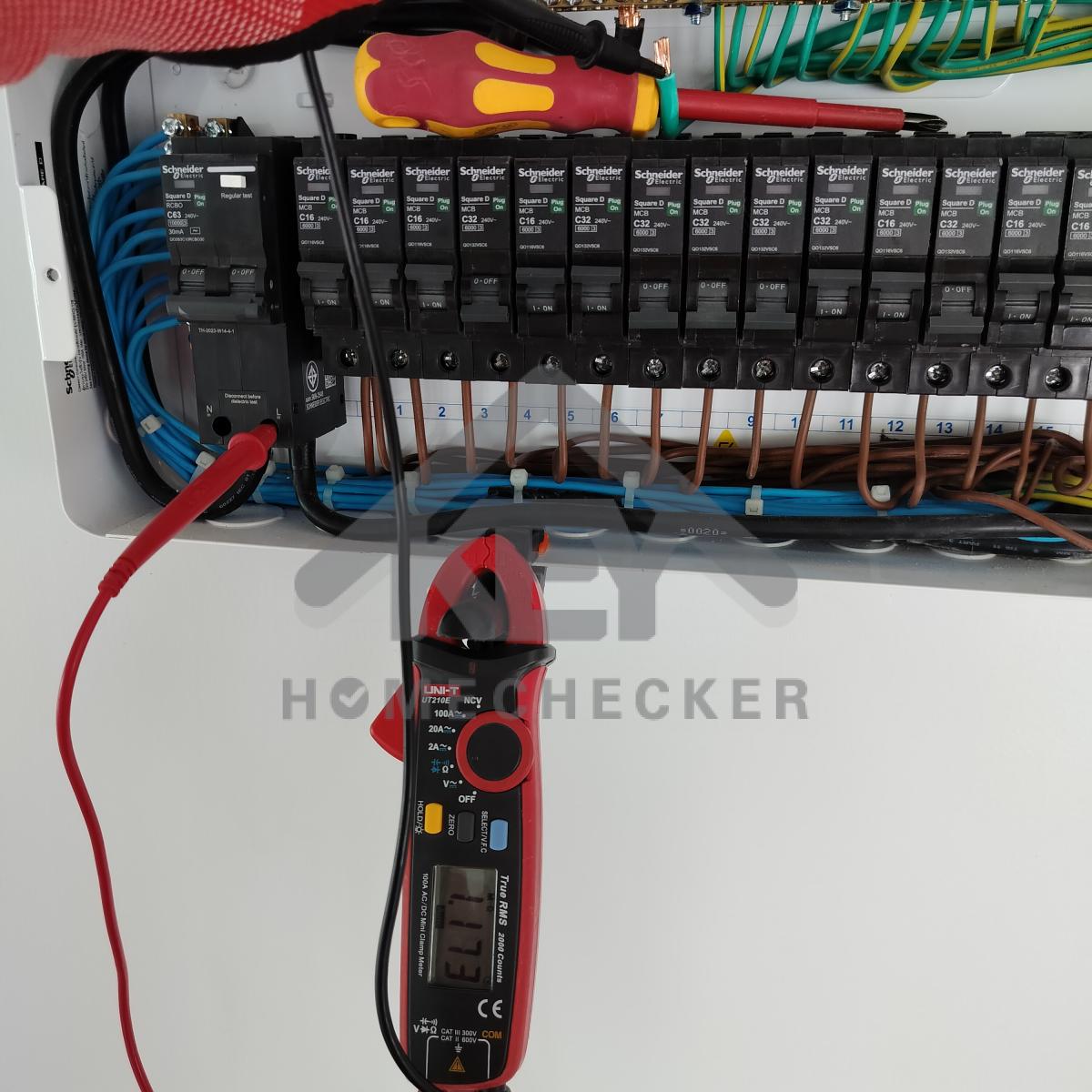

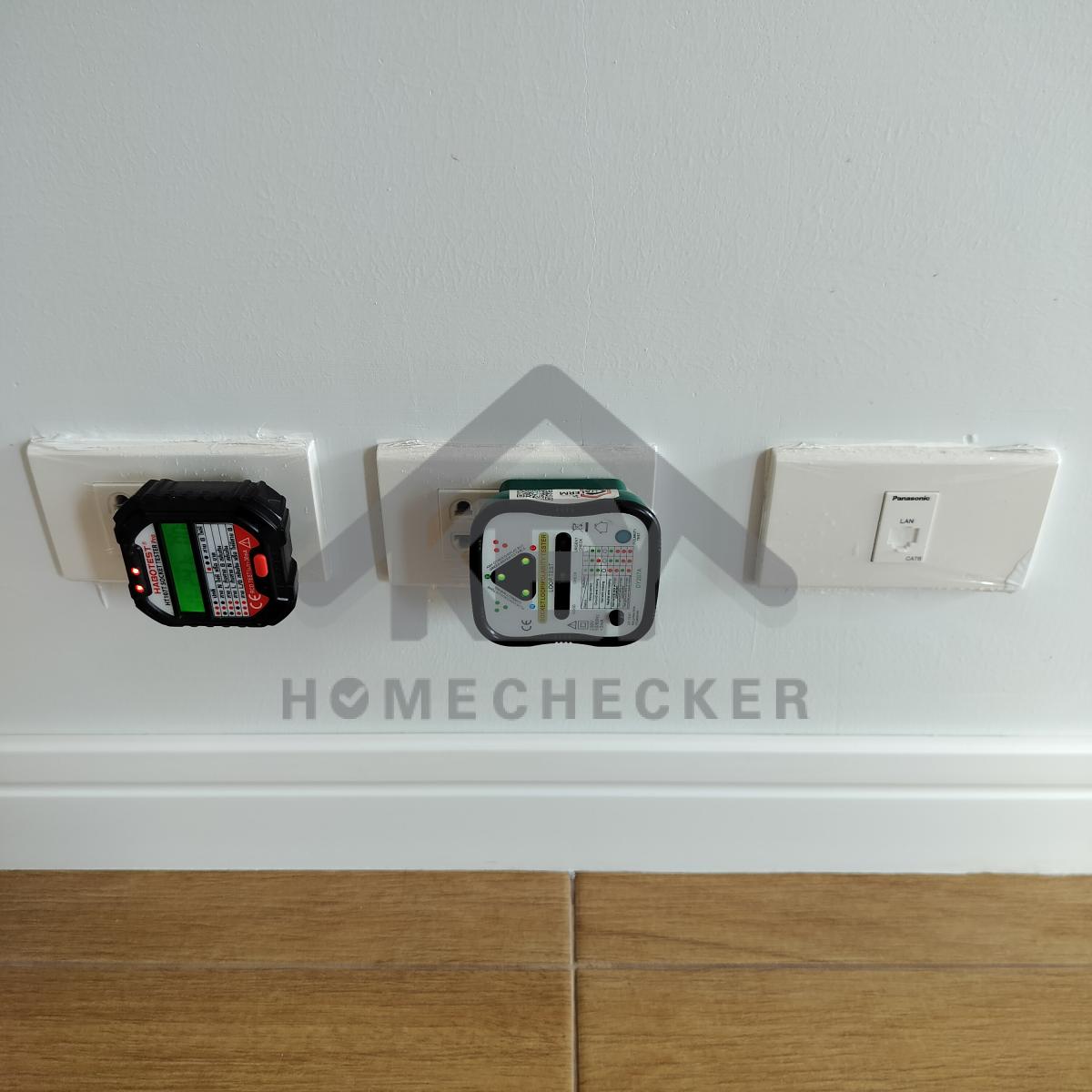

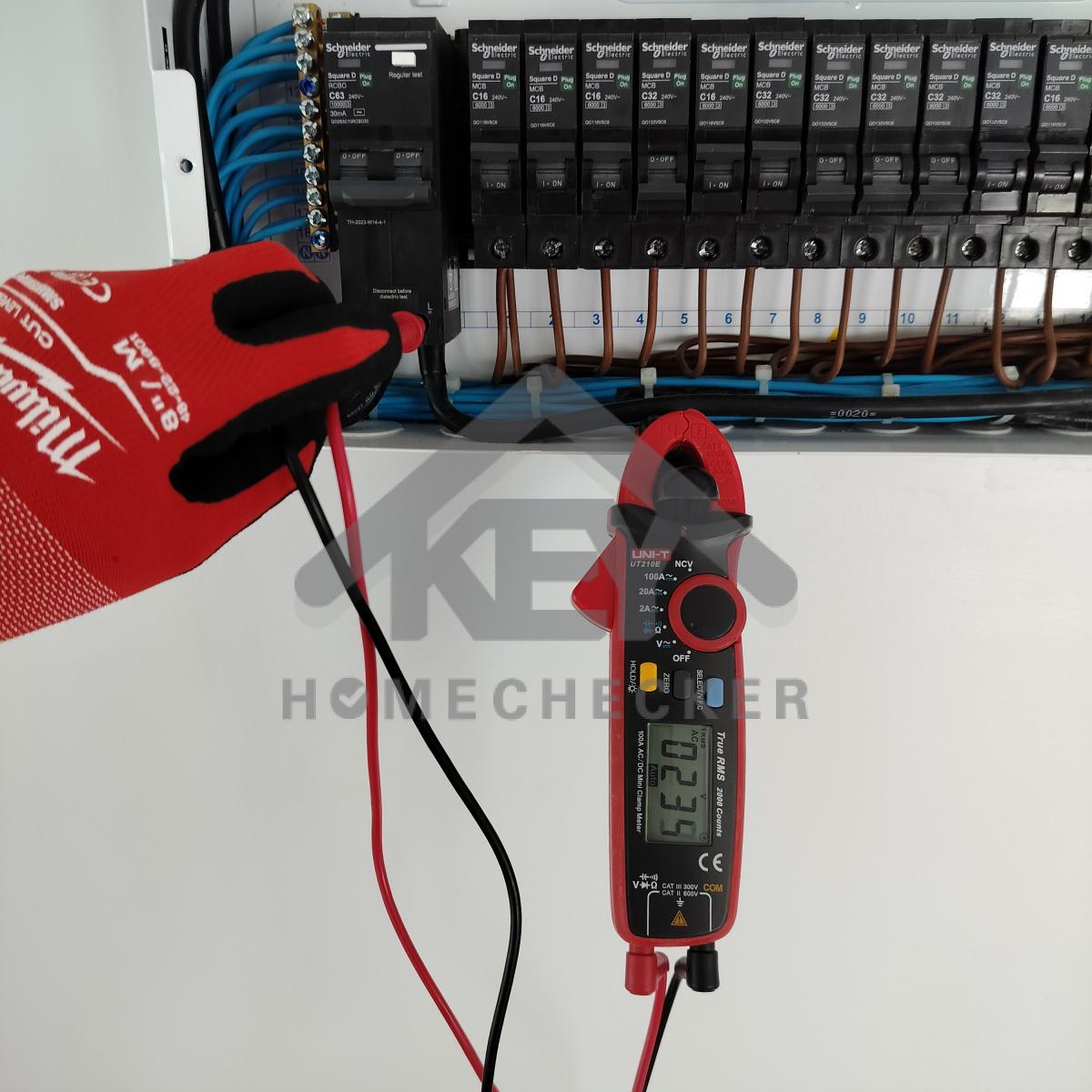

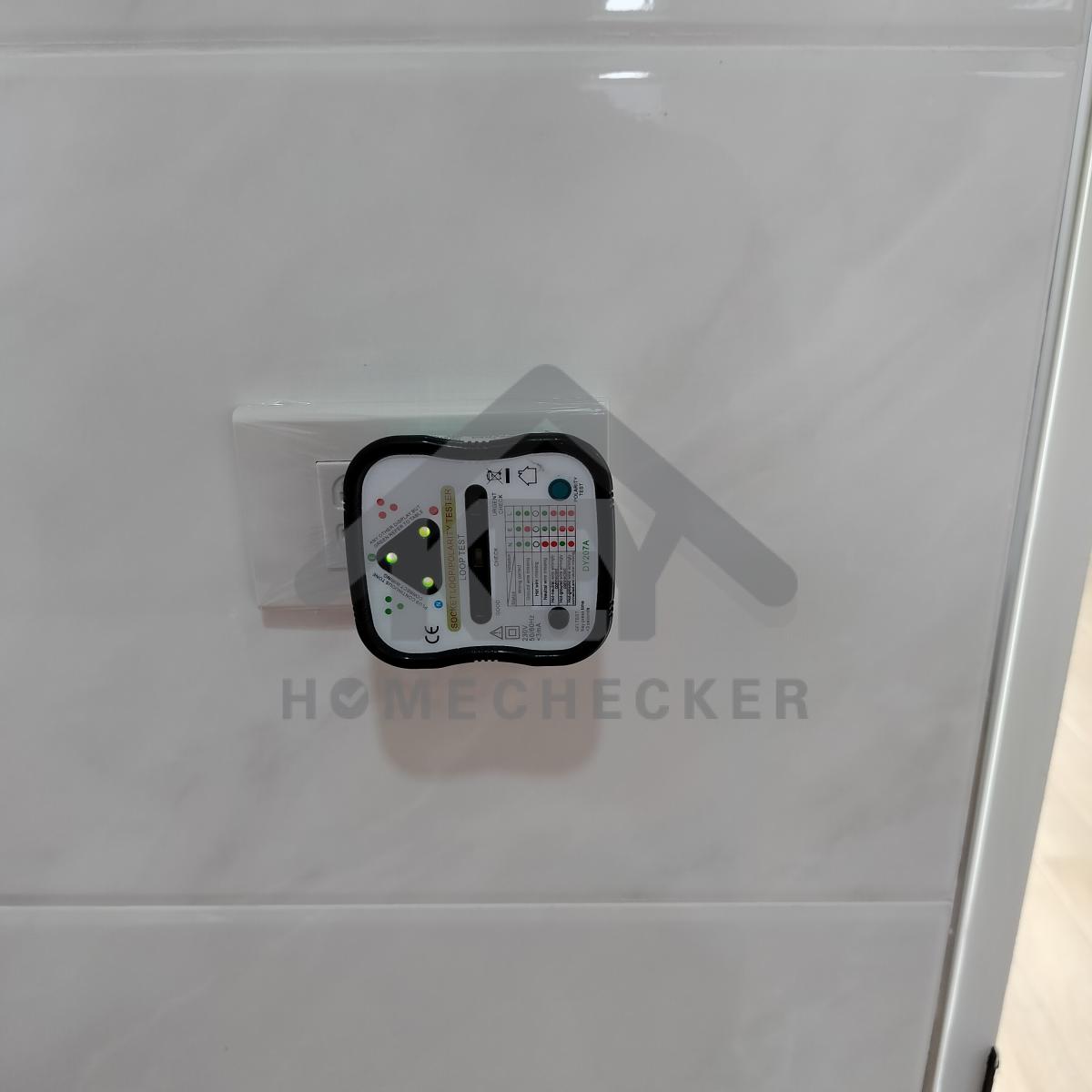

5. งานไฟฟ้าและระบบความปลอดภัย

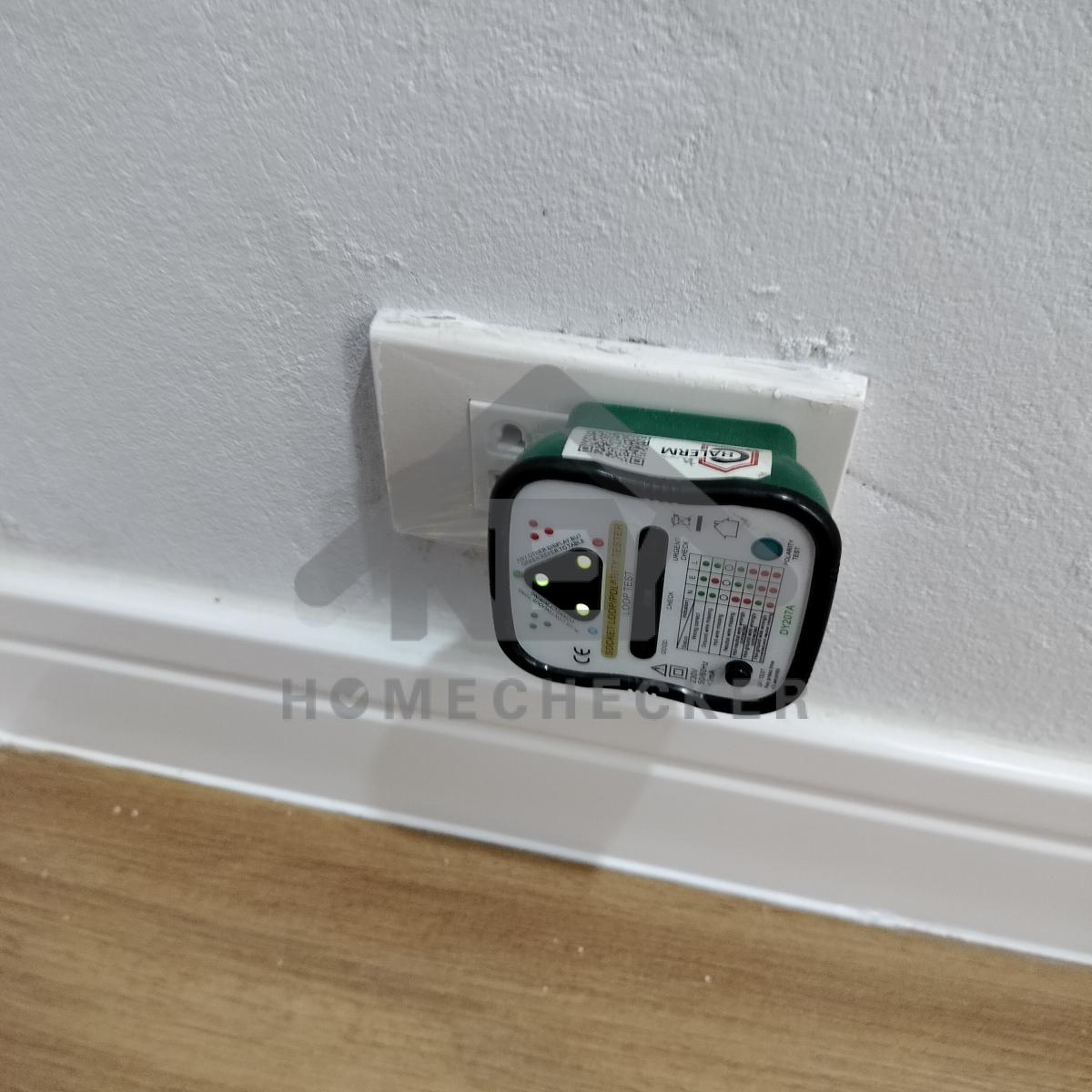

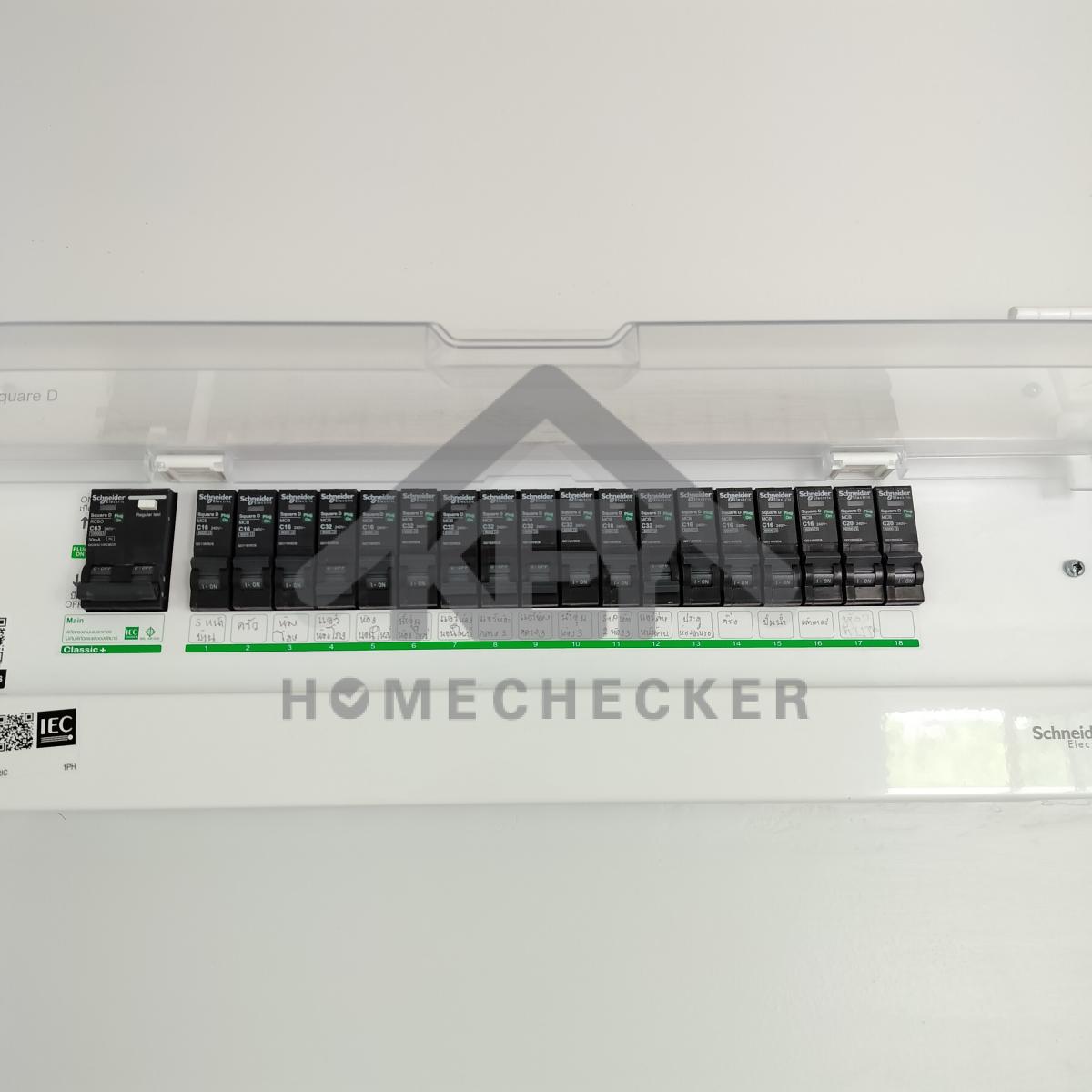

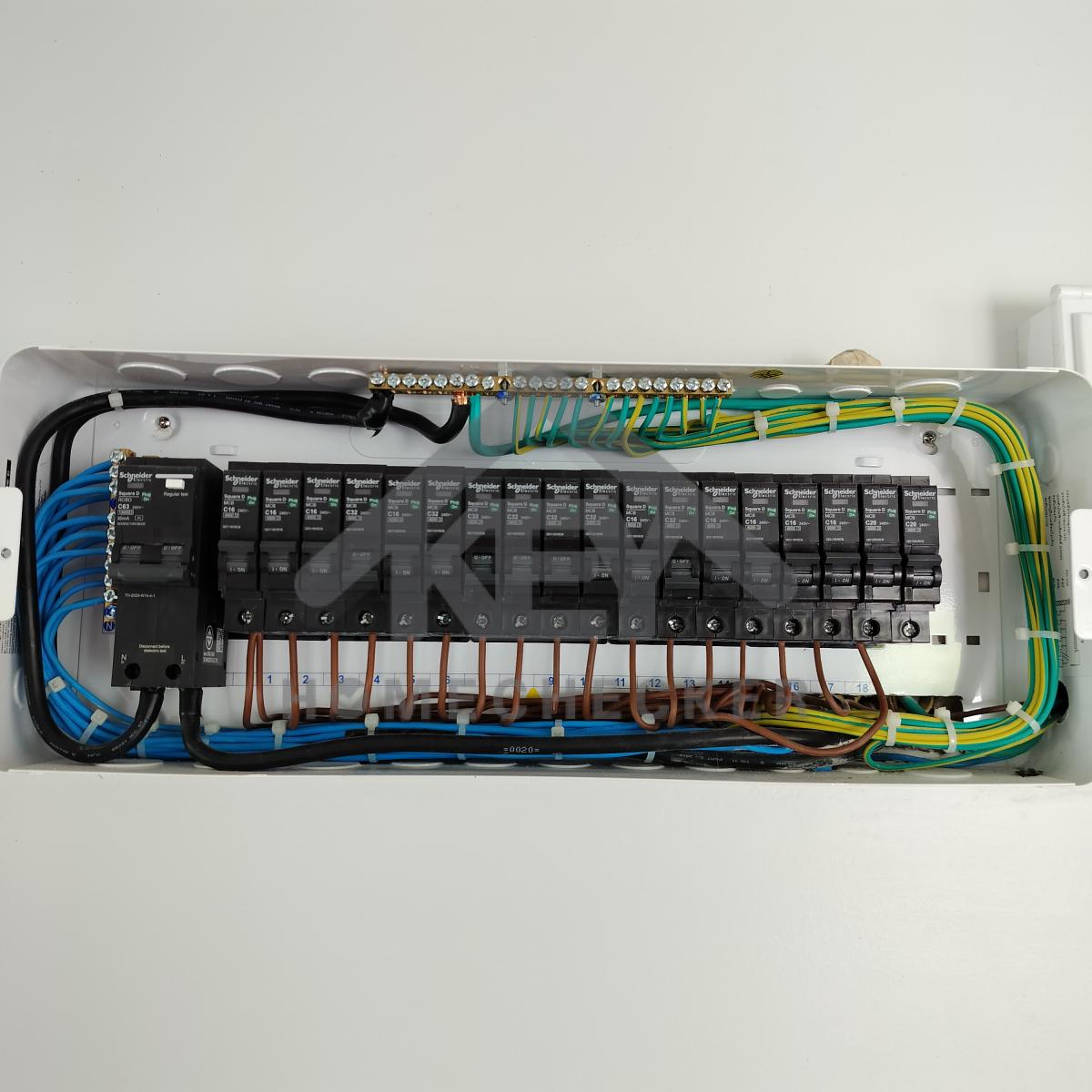

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

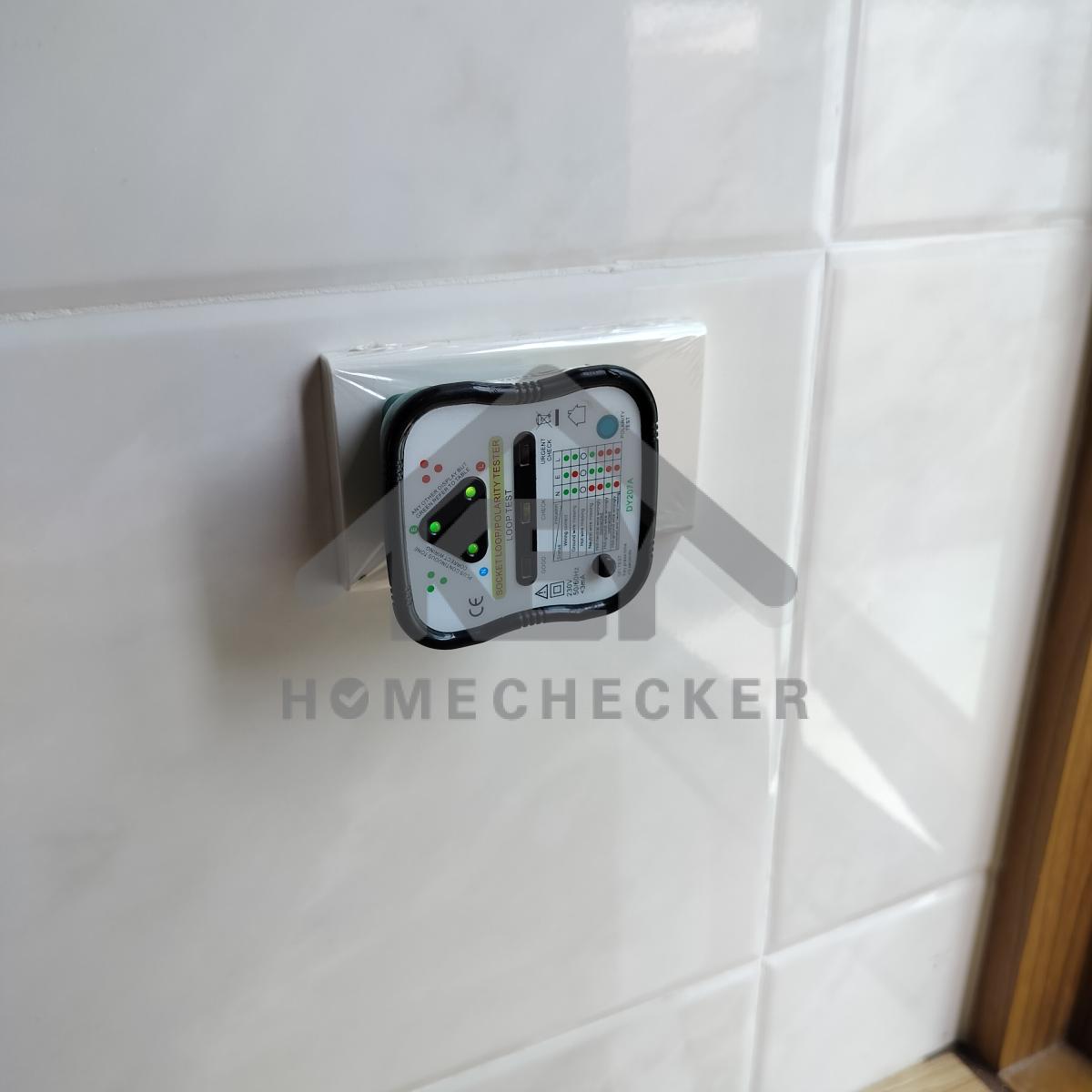

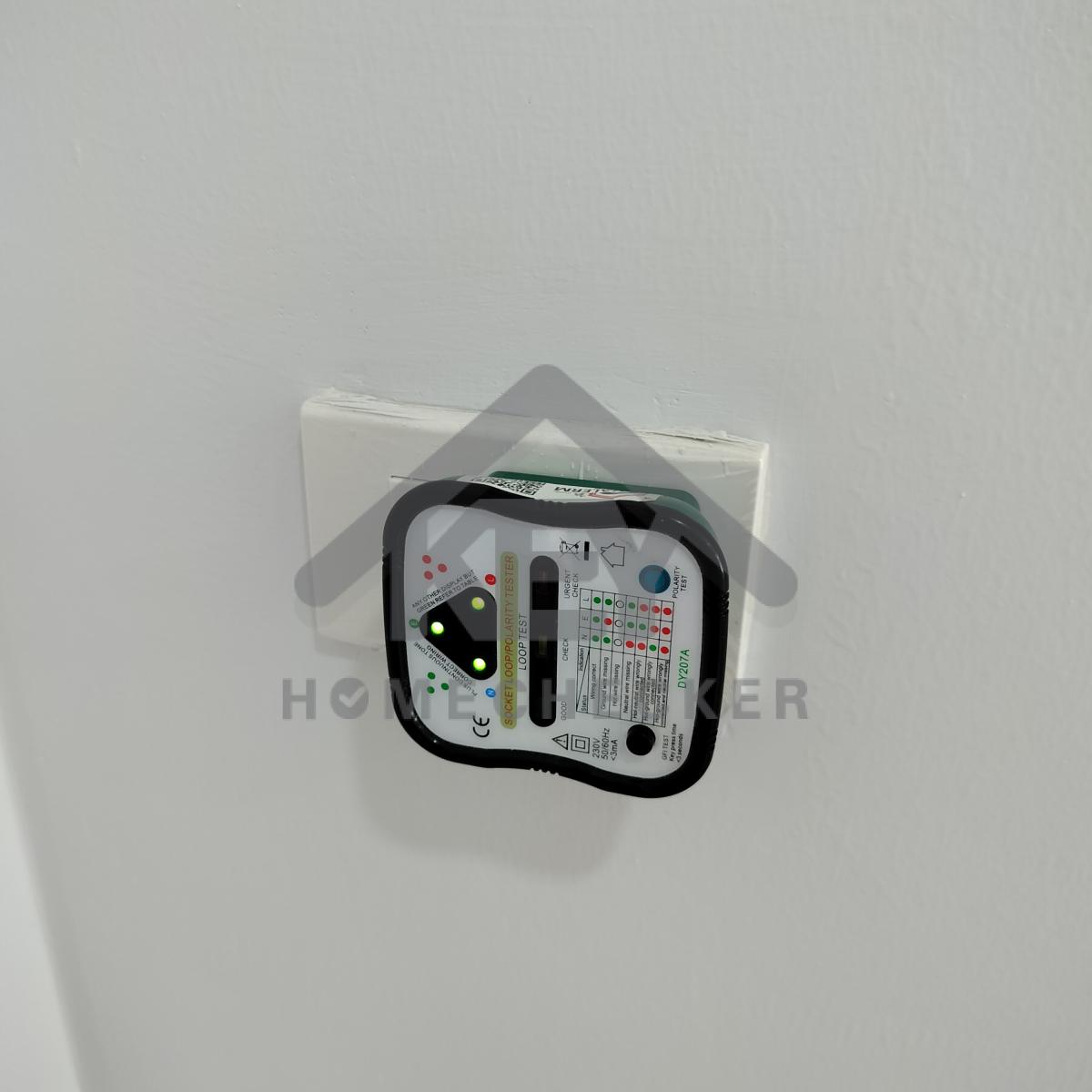

งานไฟฟ้าและระบบความปลอดภัย

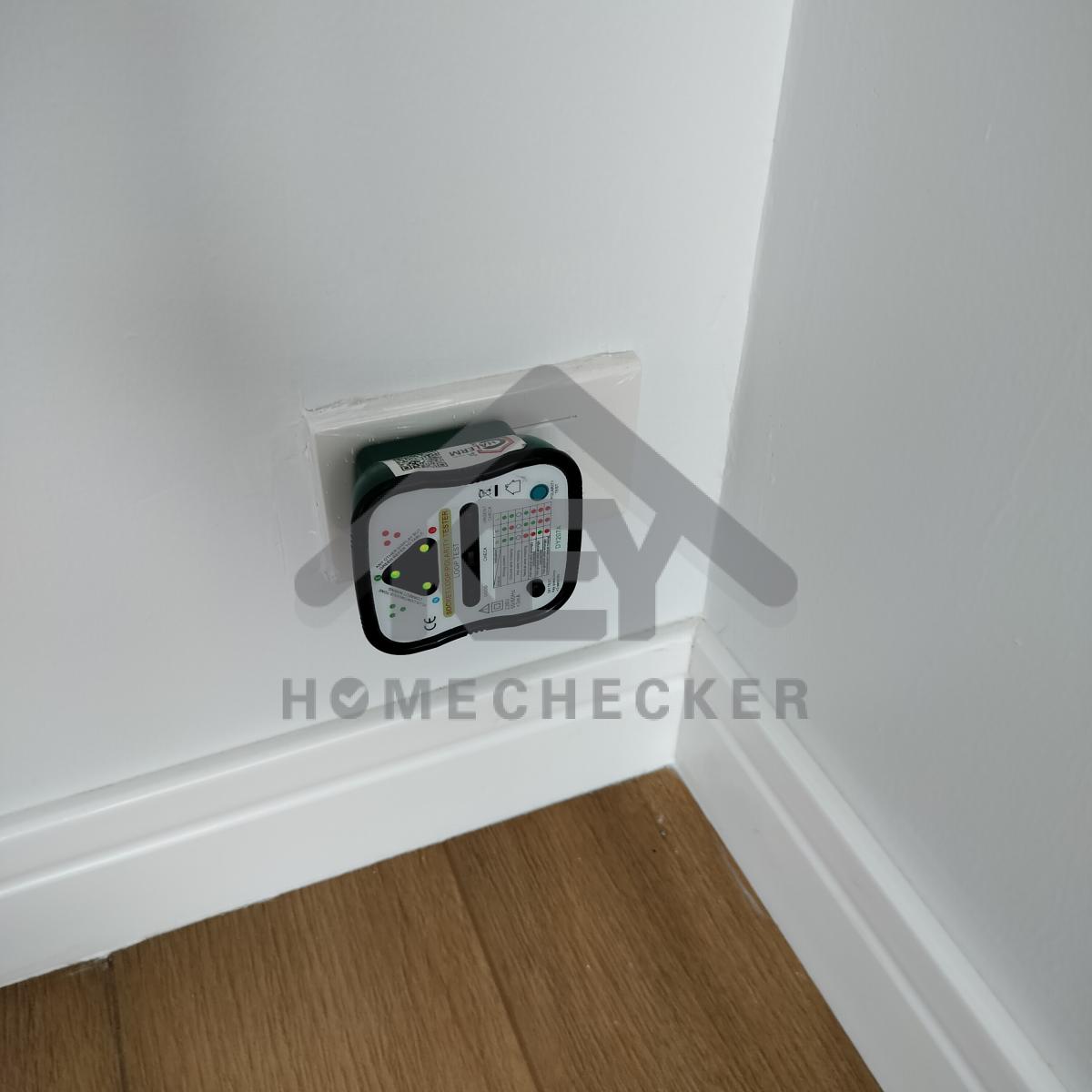

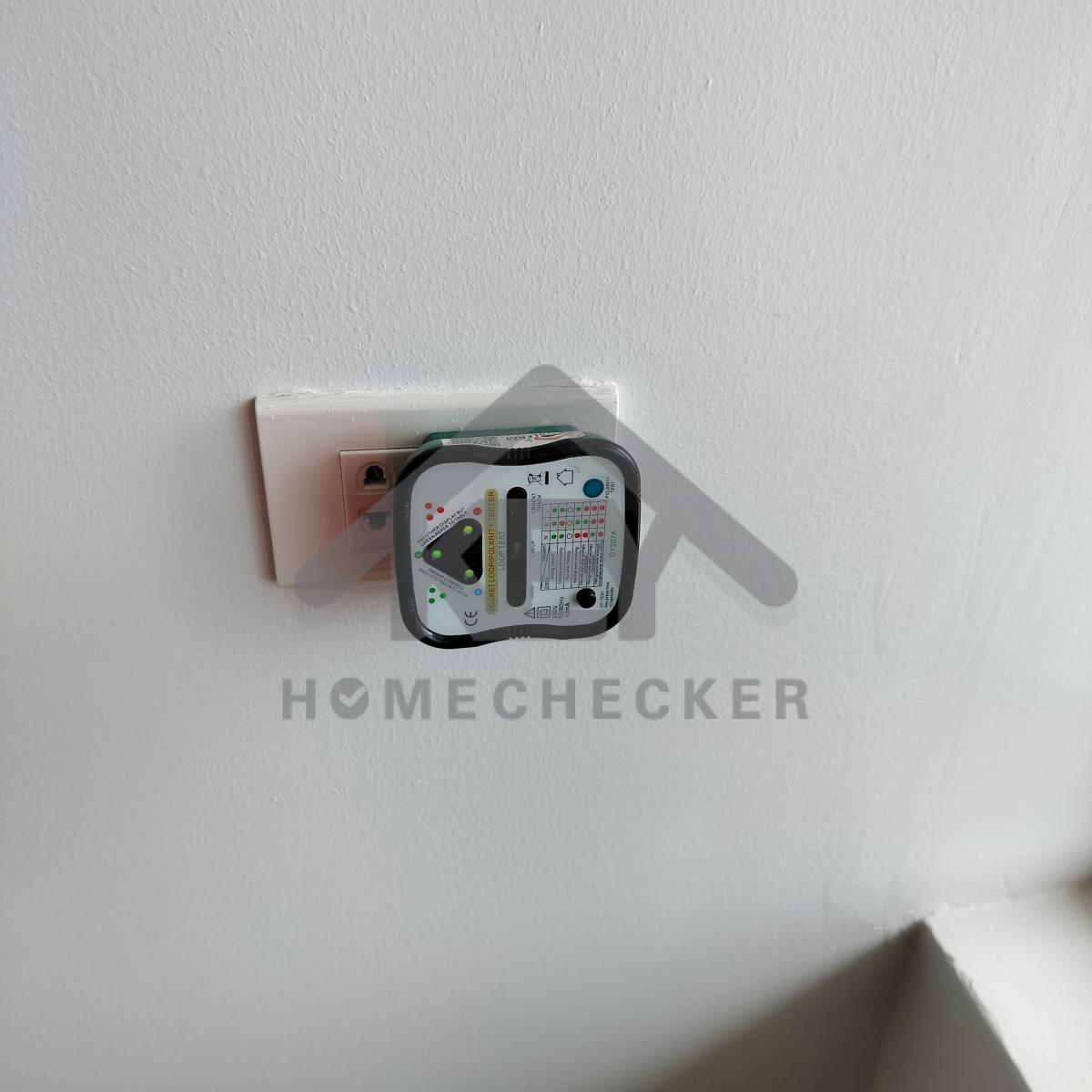

แก้ไข เก็บงานซิลิโคนขอบรอบตู้ไฟ เพื่อป้องกันมด สัตว์หรือแมลงเข้าอยู่อาศัยภายในตู้ควบคุมไฟฟ้า

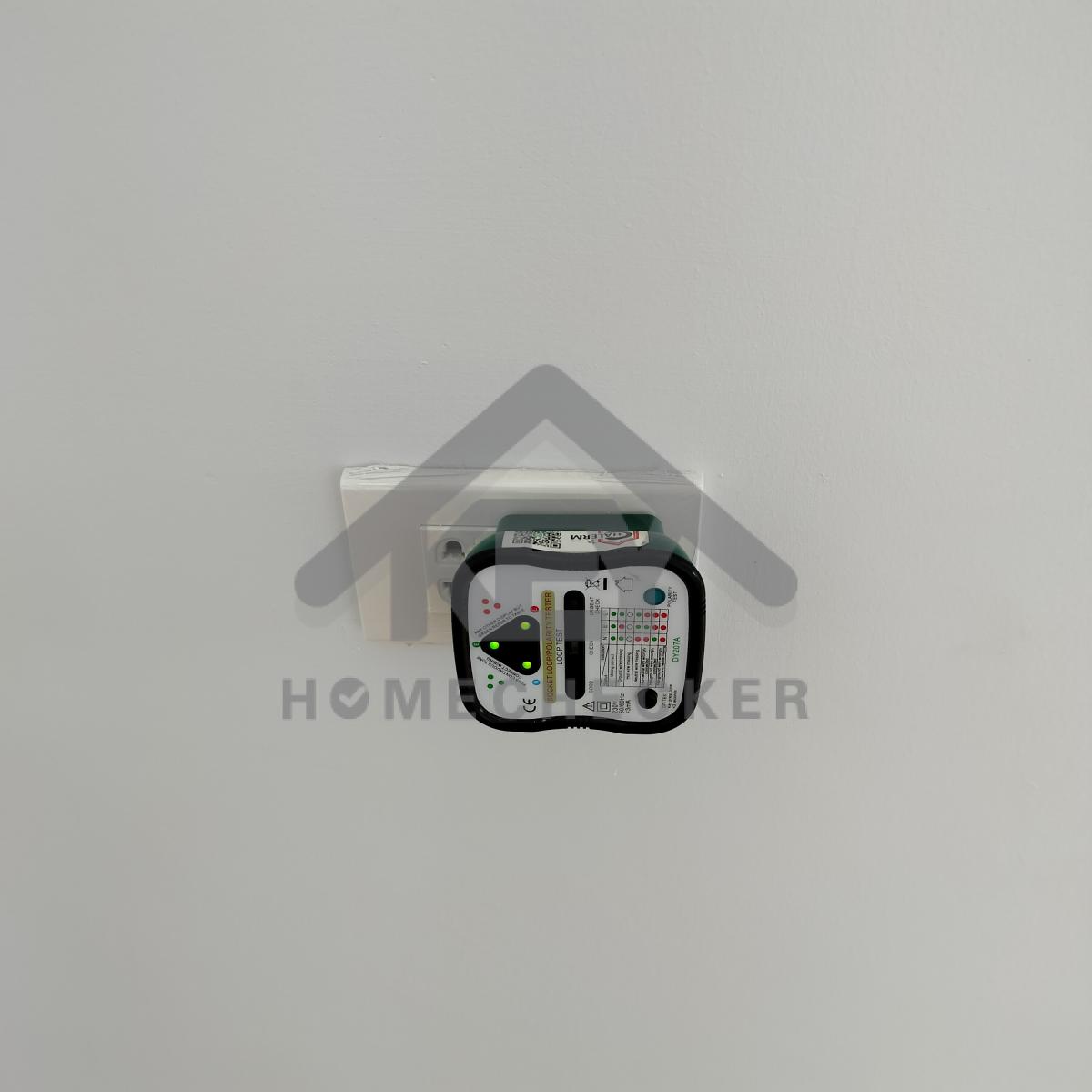

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

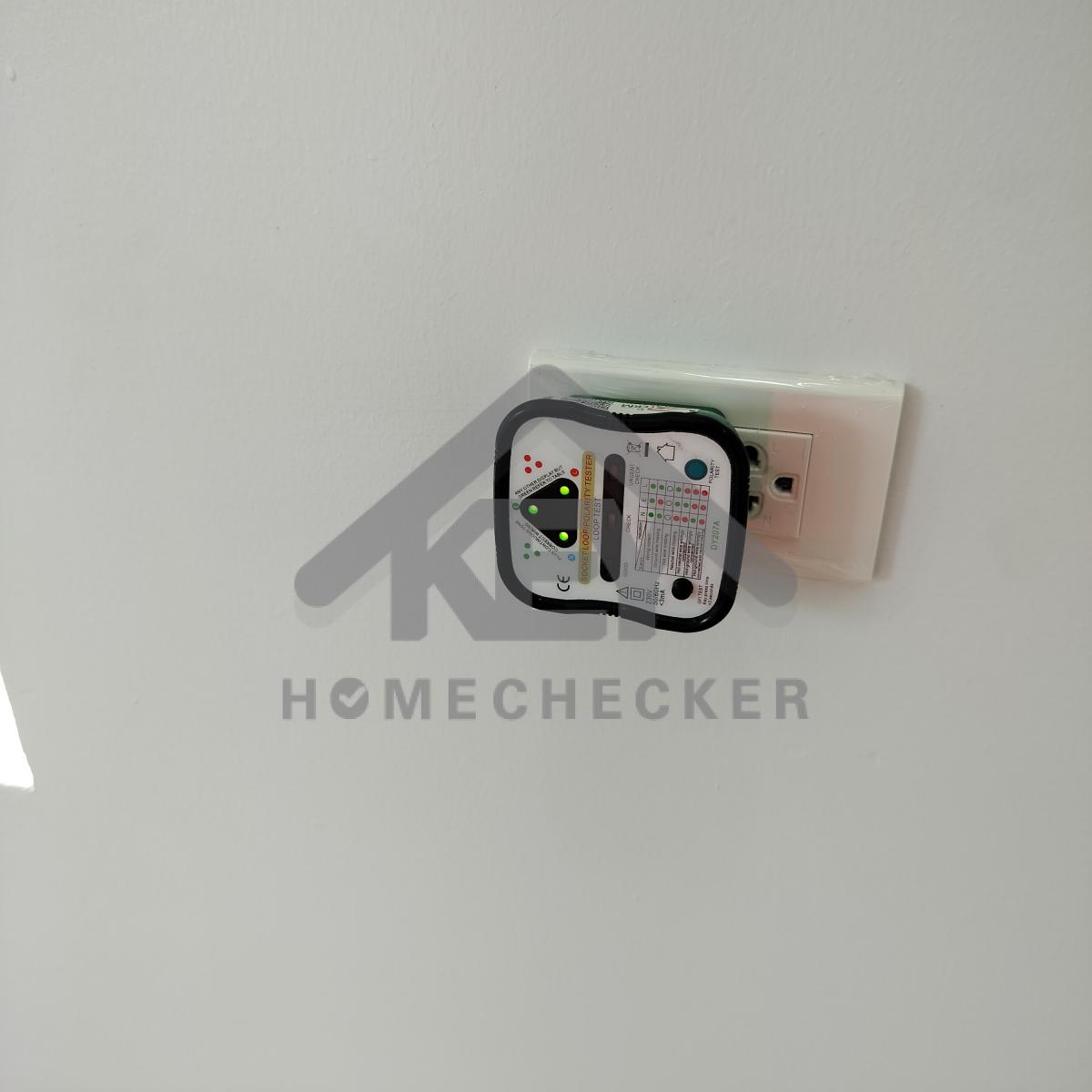

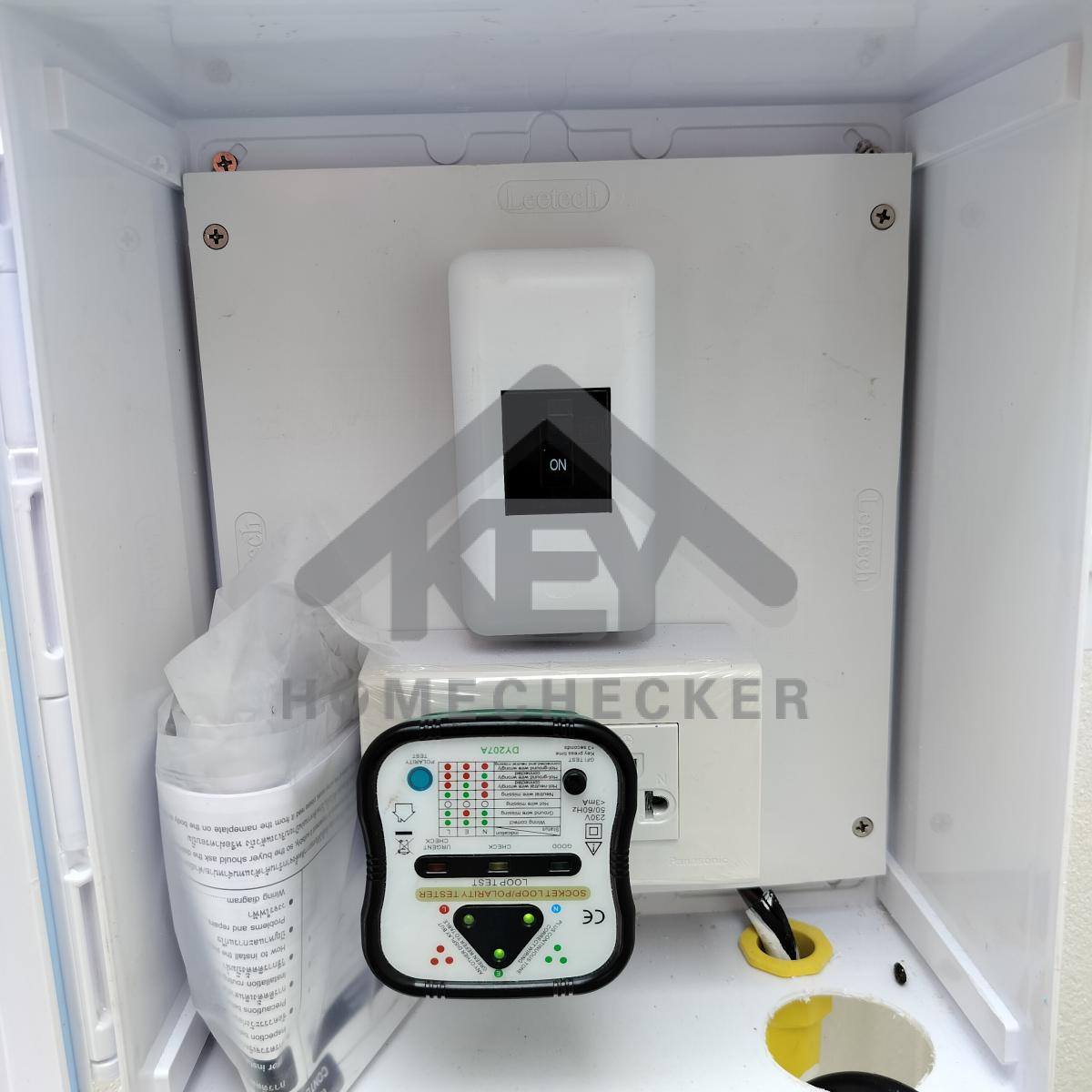

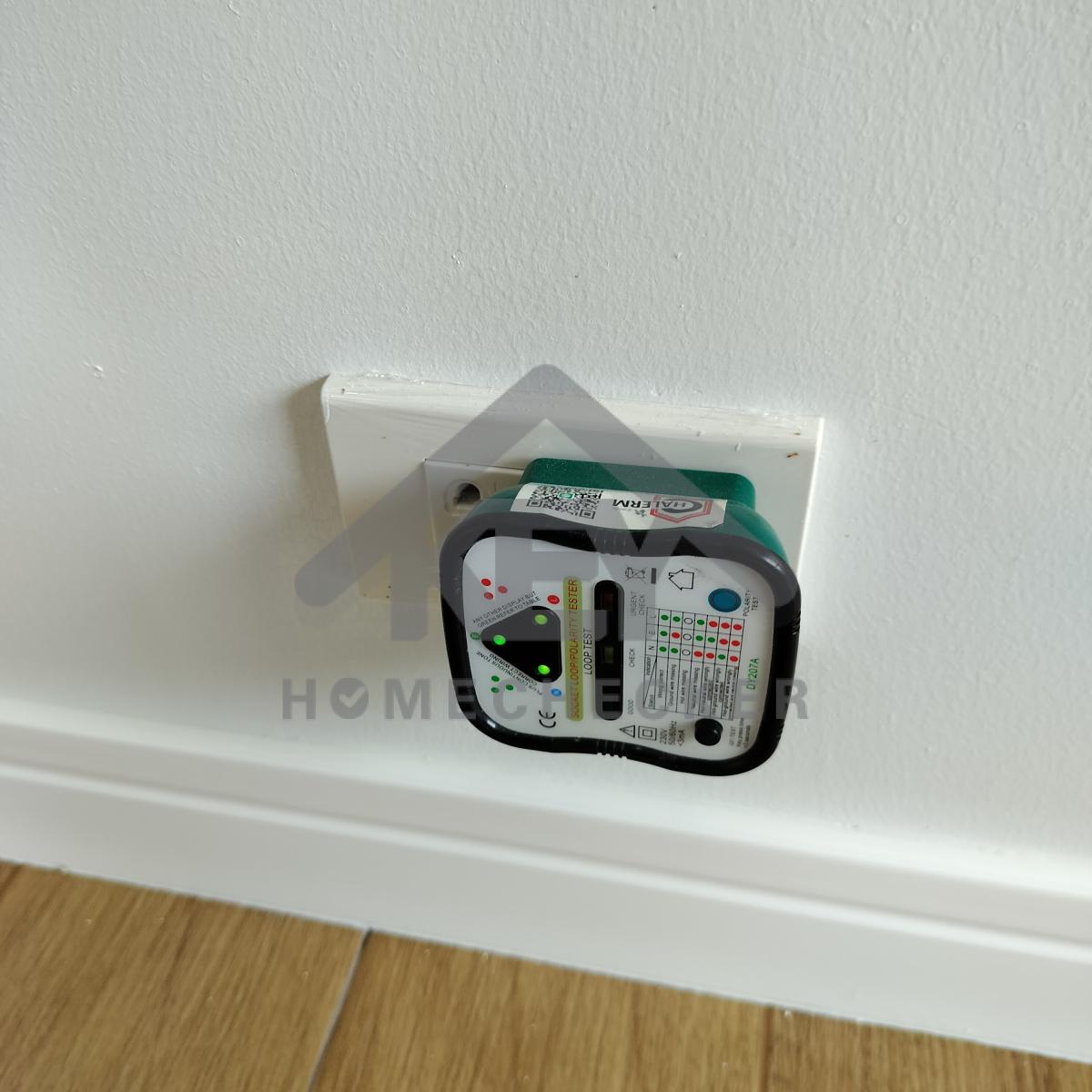

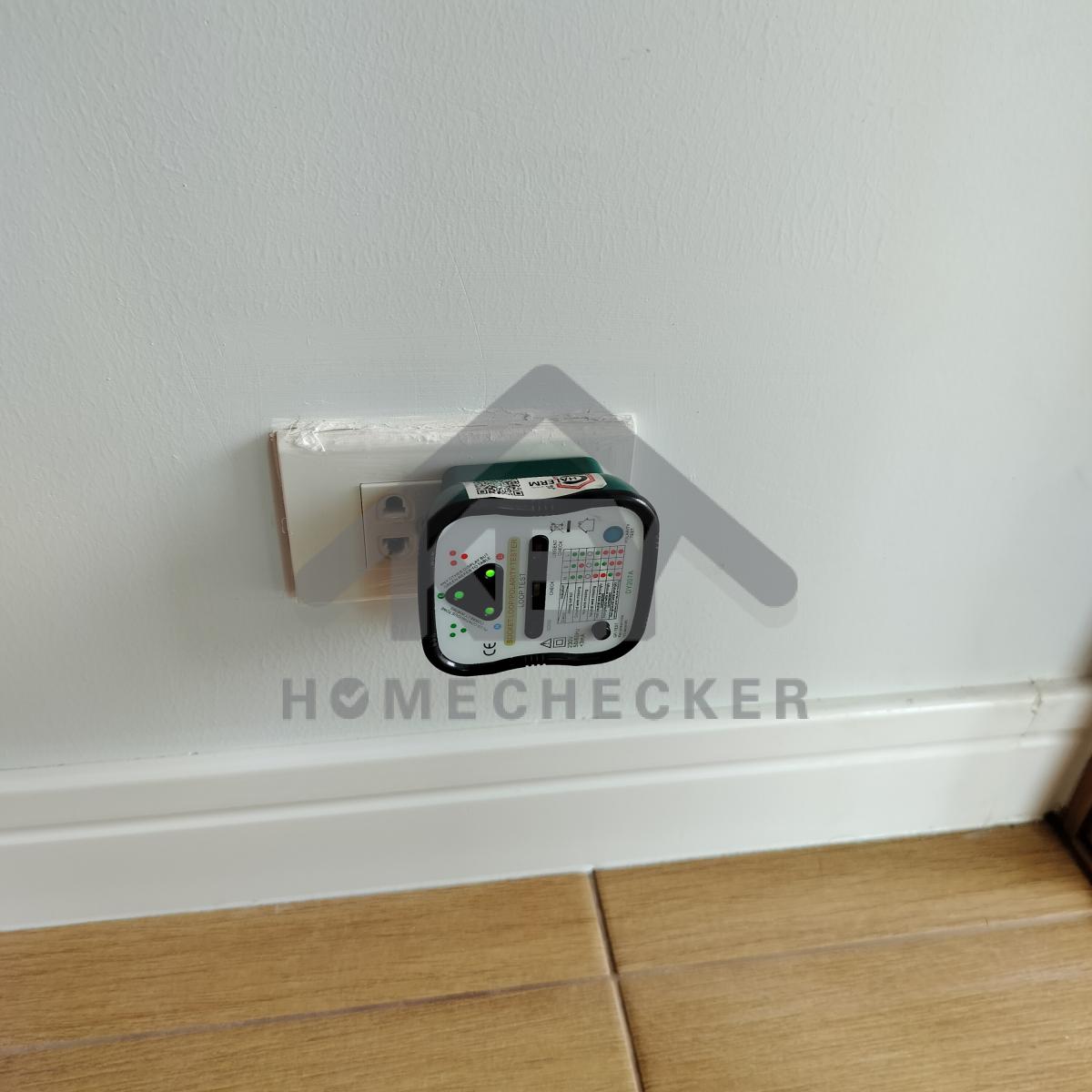

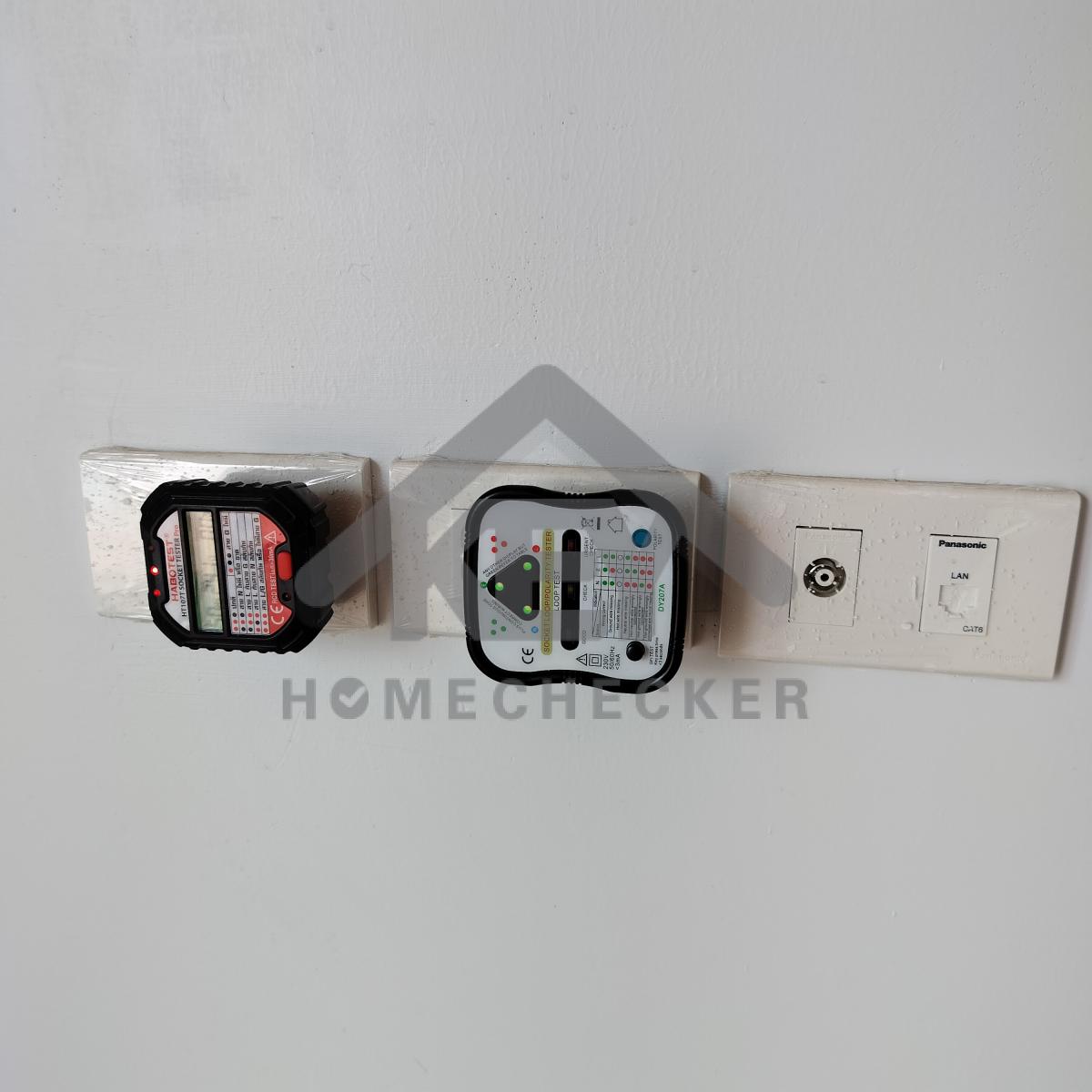

งานไฟฟ้าและระบบความปลอดภัย

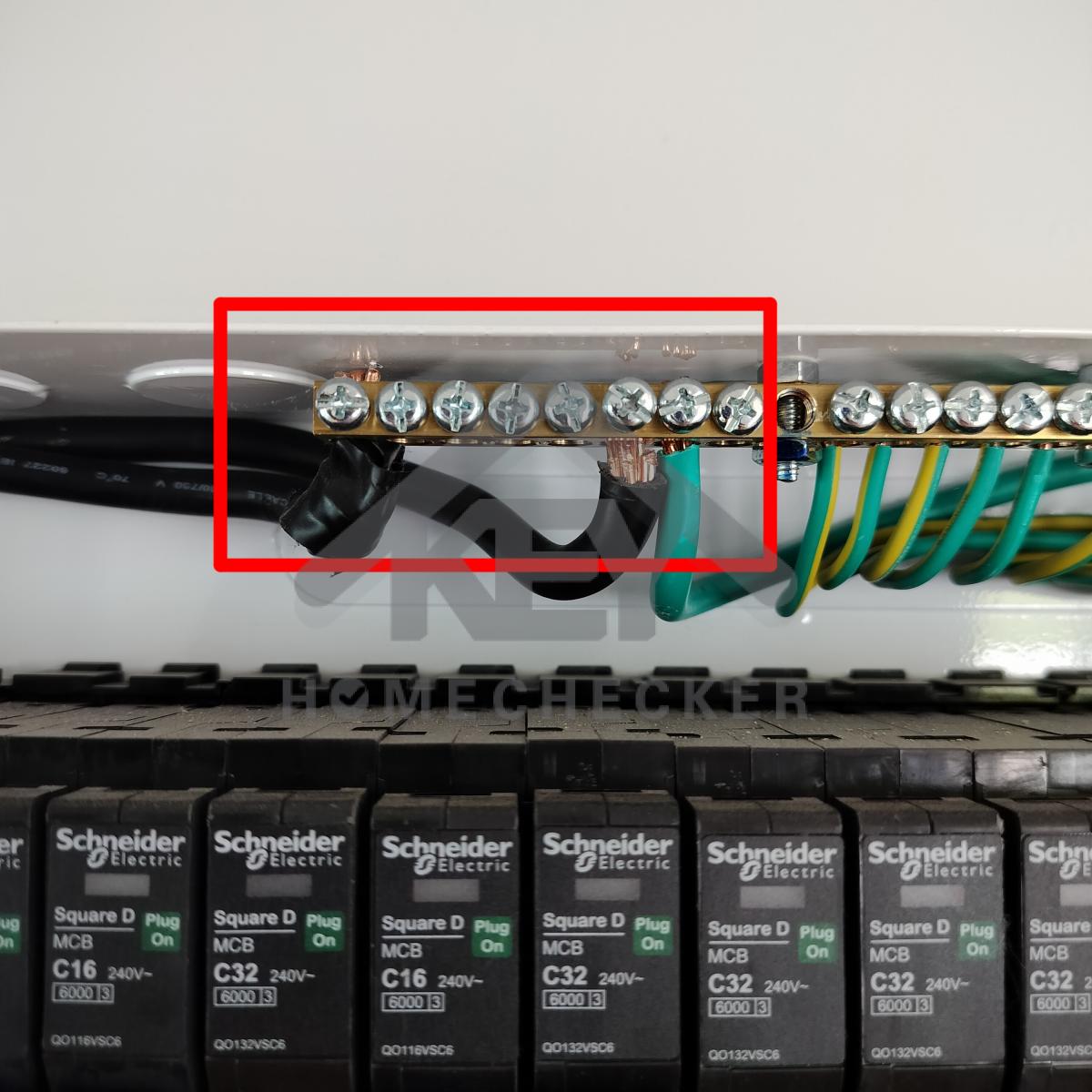

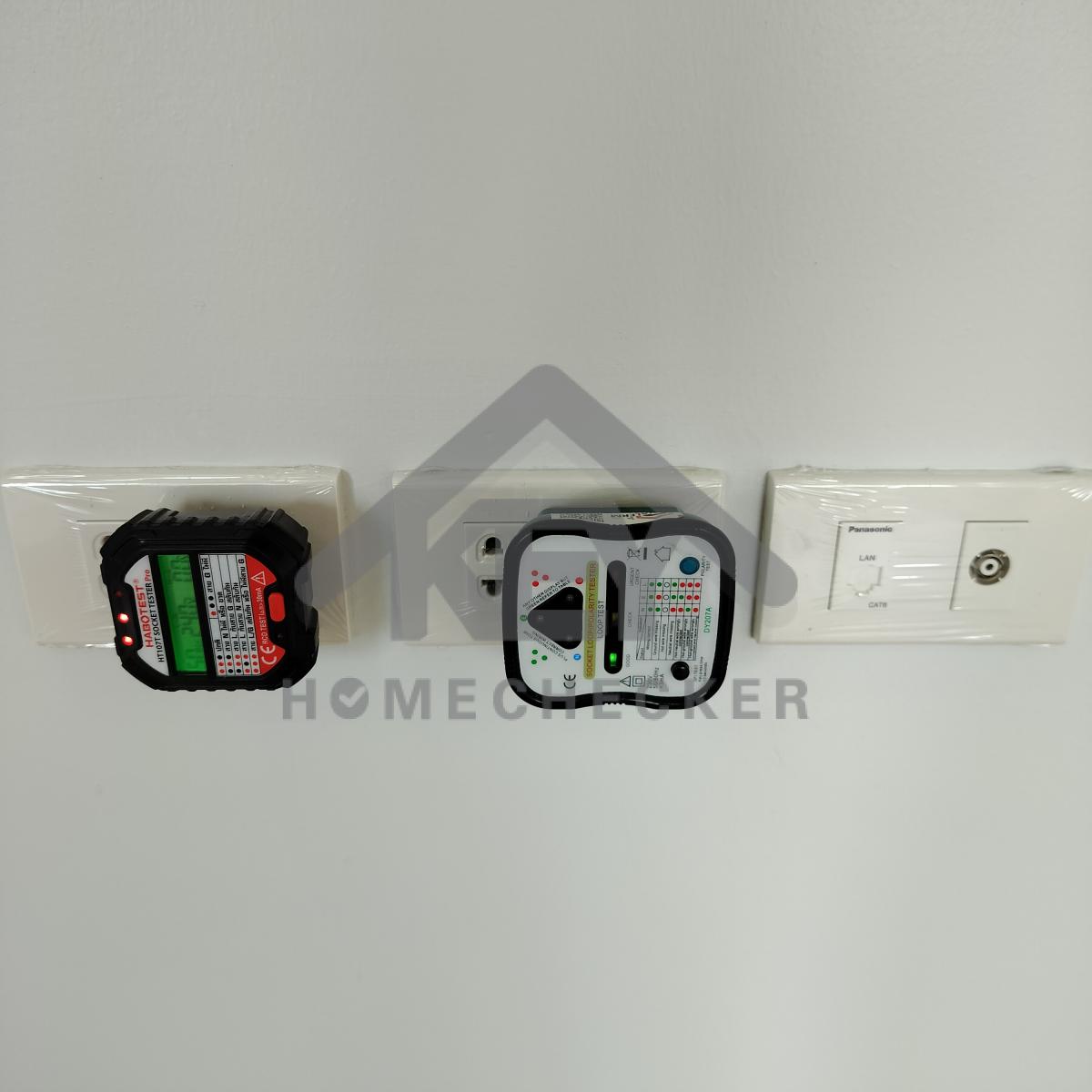

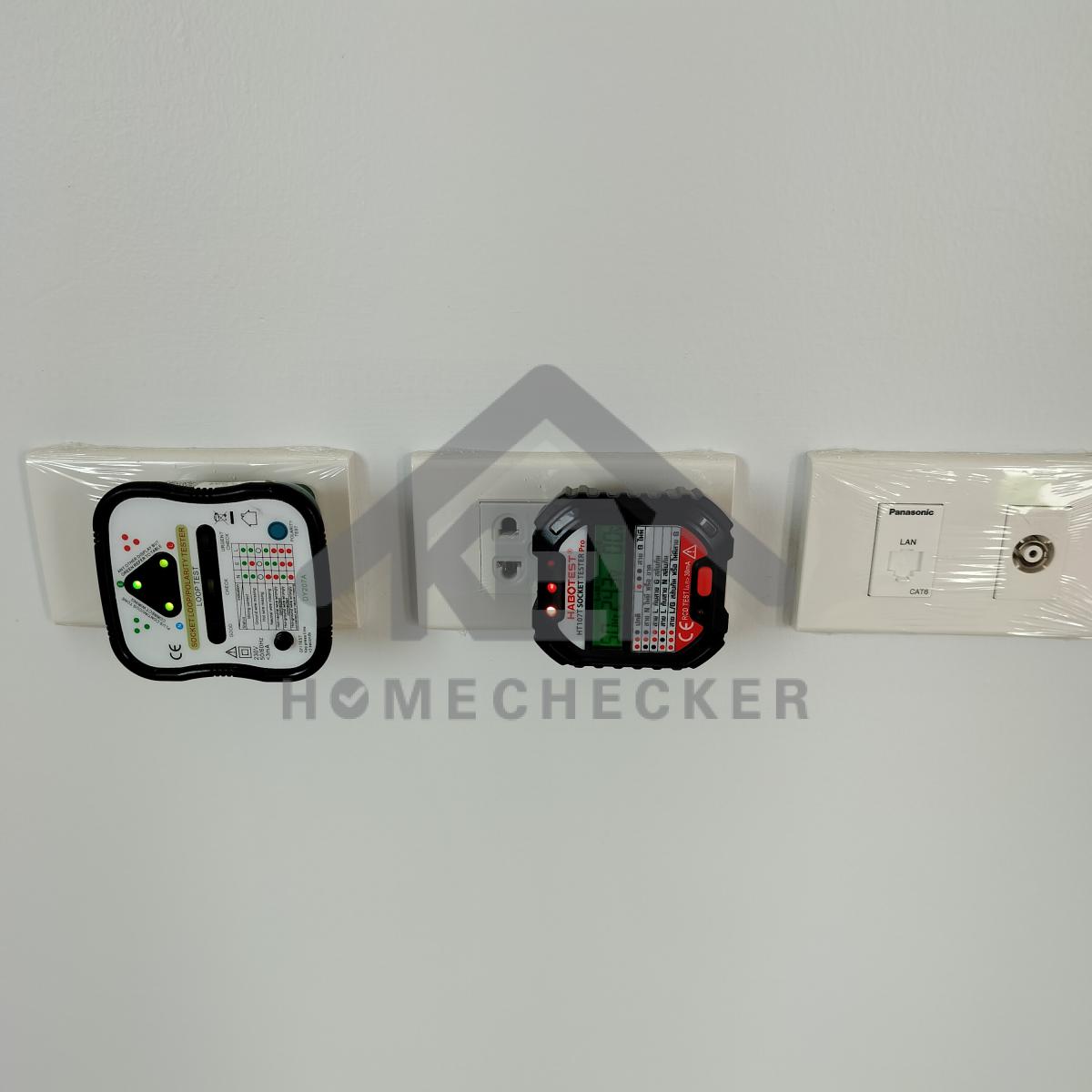

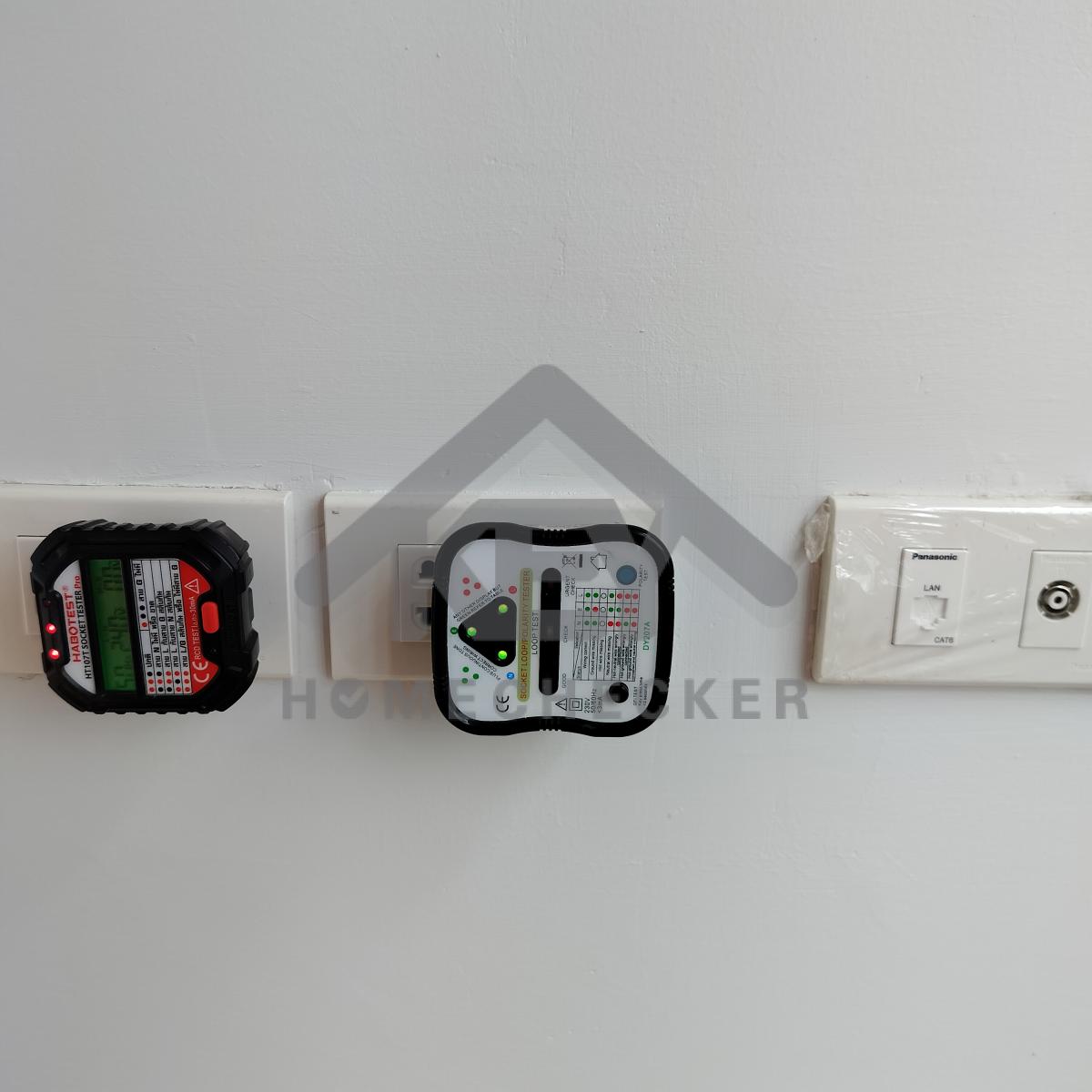

*แนะนำใช้เทอร์มินอลเสริมสำหรับสายไฟขนาดใหญ่ เพื่อให้ต่อสายไฟเข้าเต็มเส้น หรือแบ่งสายไฟต่อเข้าบัสบาร์2ช่องแทนการตัดออก

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

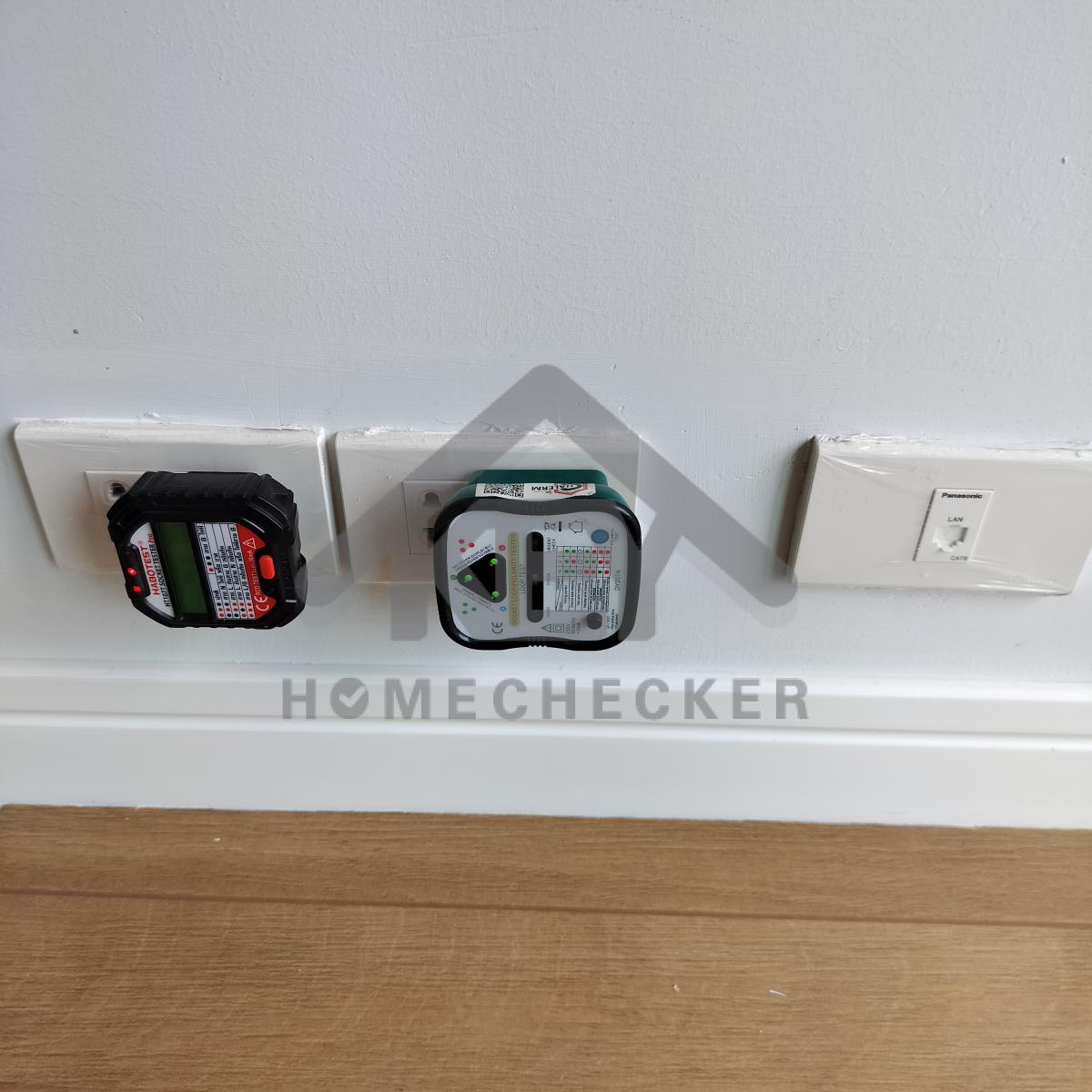

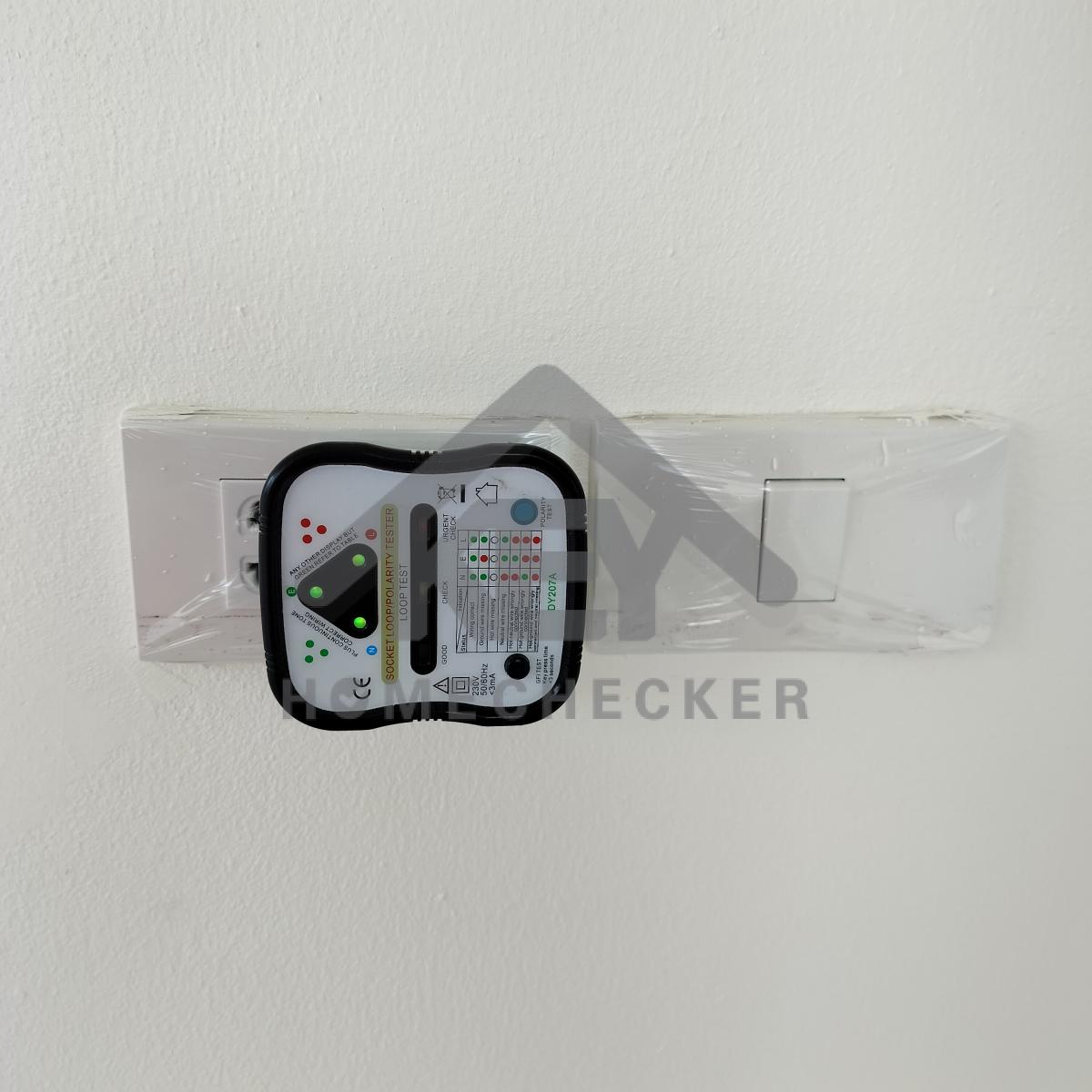

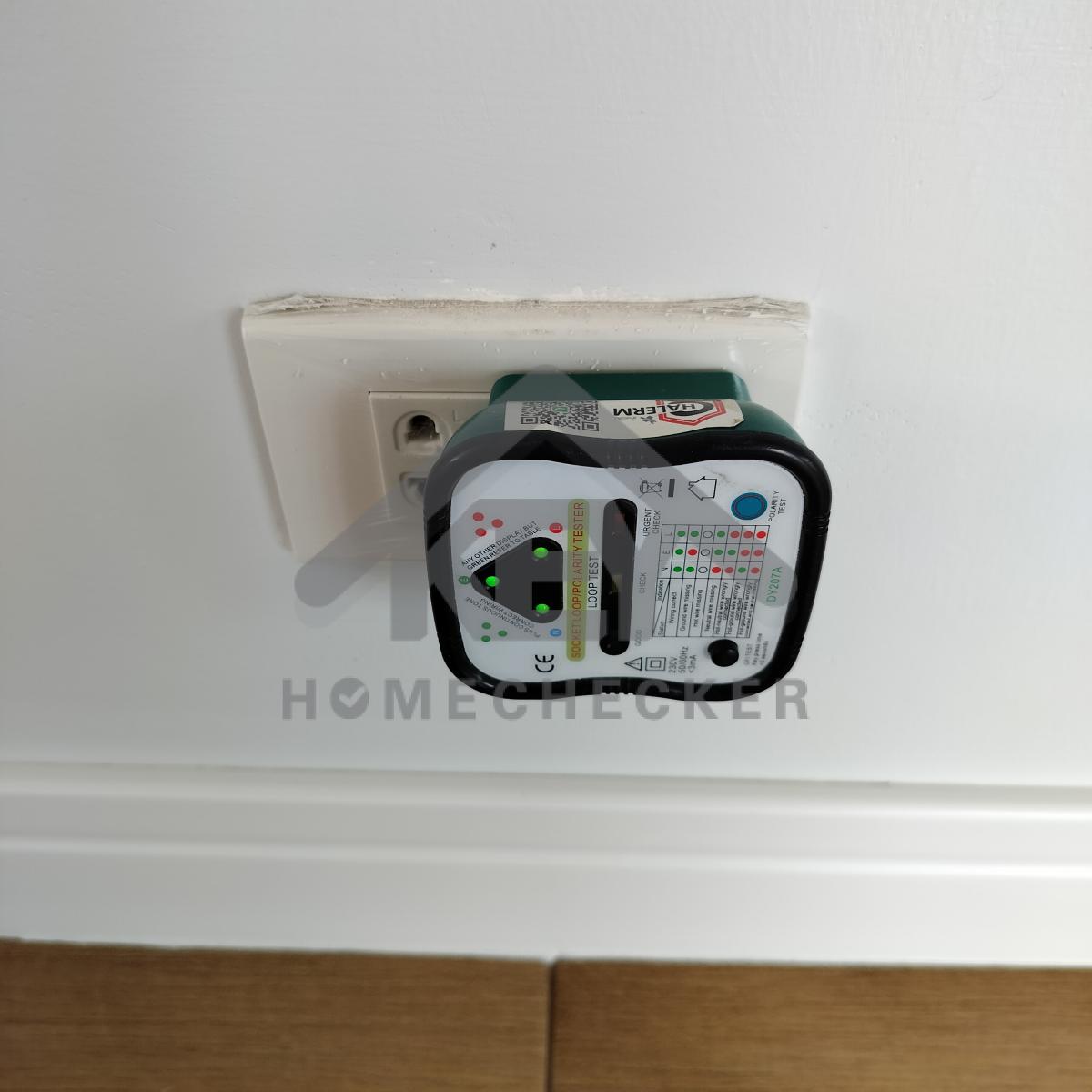

งานไฟฟ้าและระบบความปลอดภัย

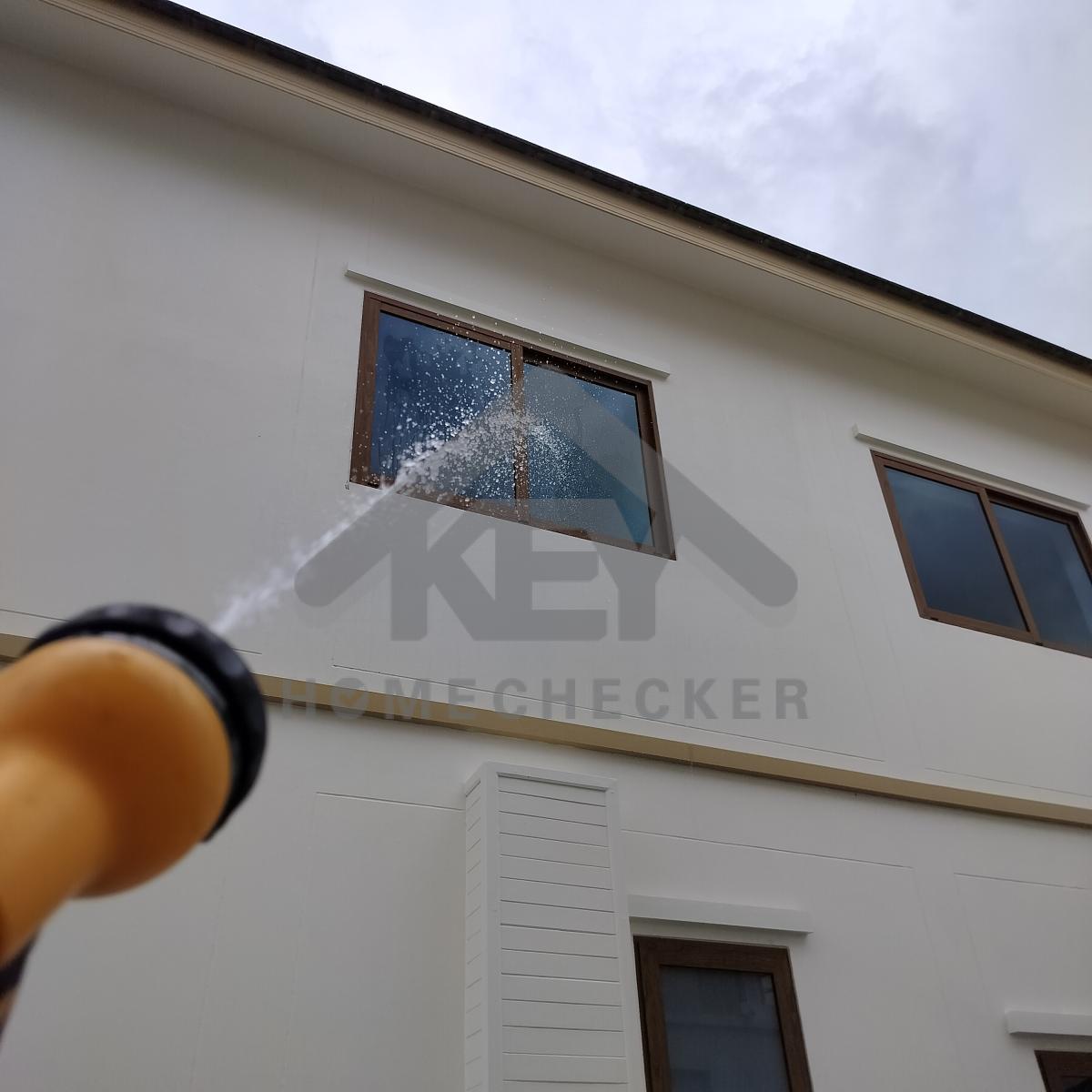

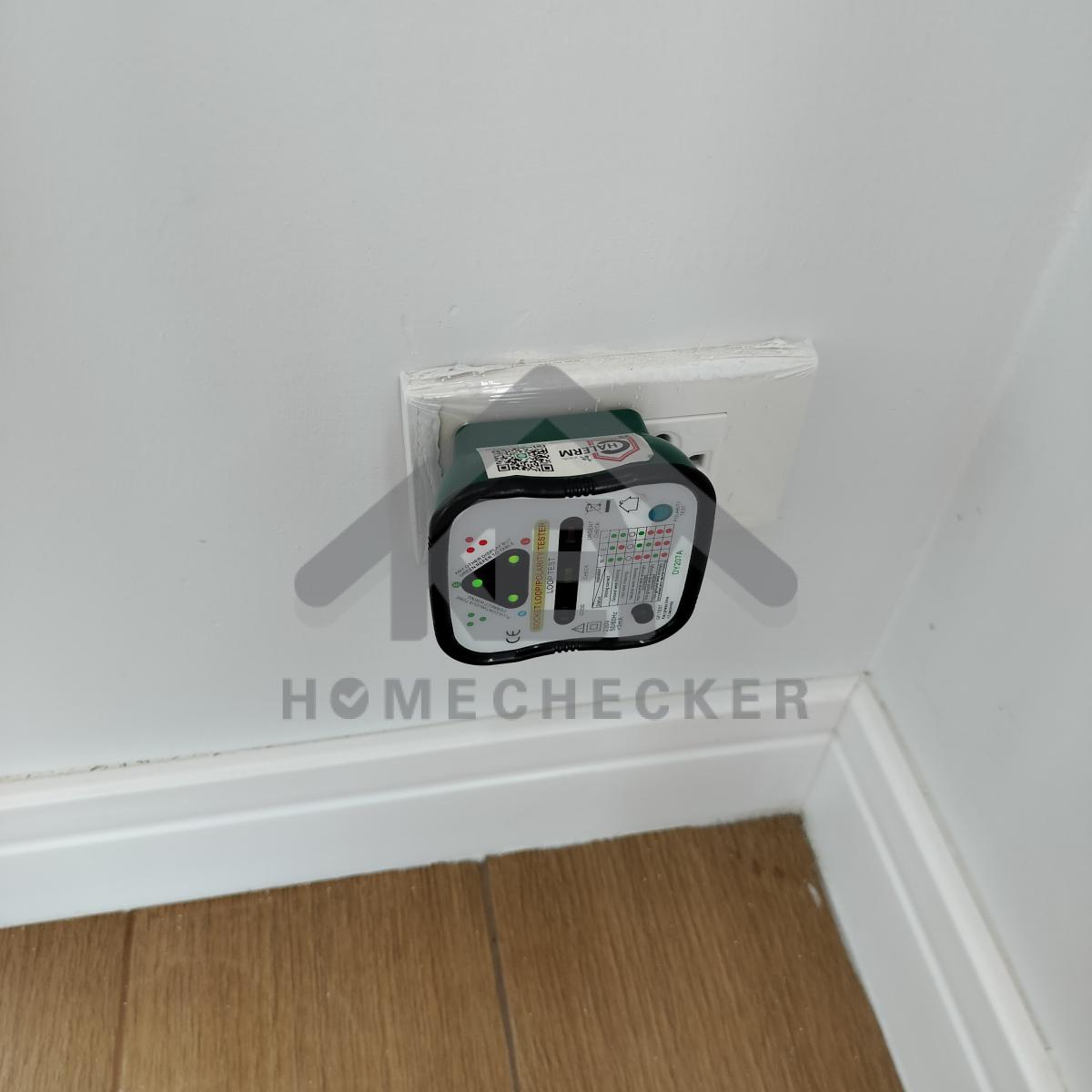

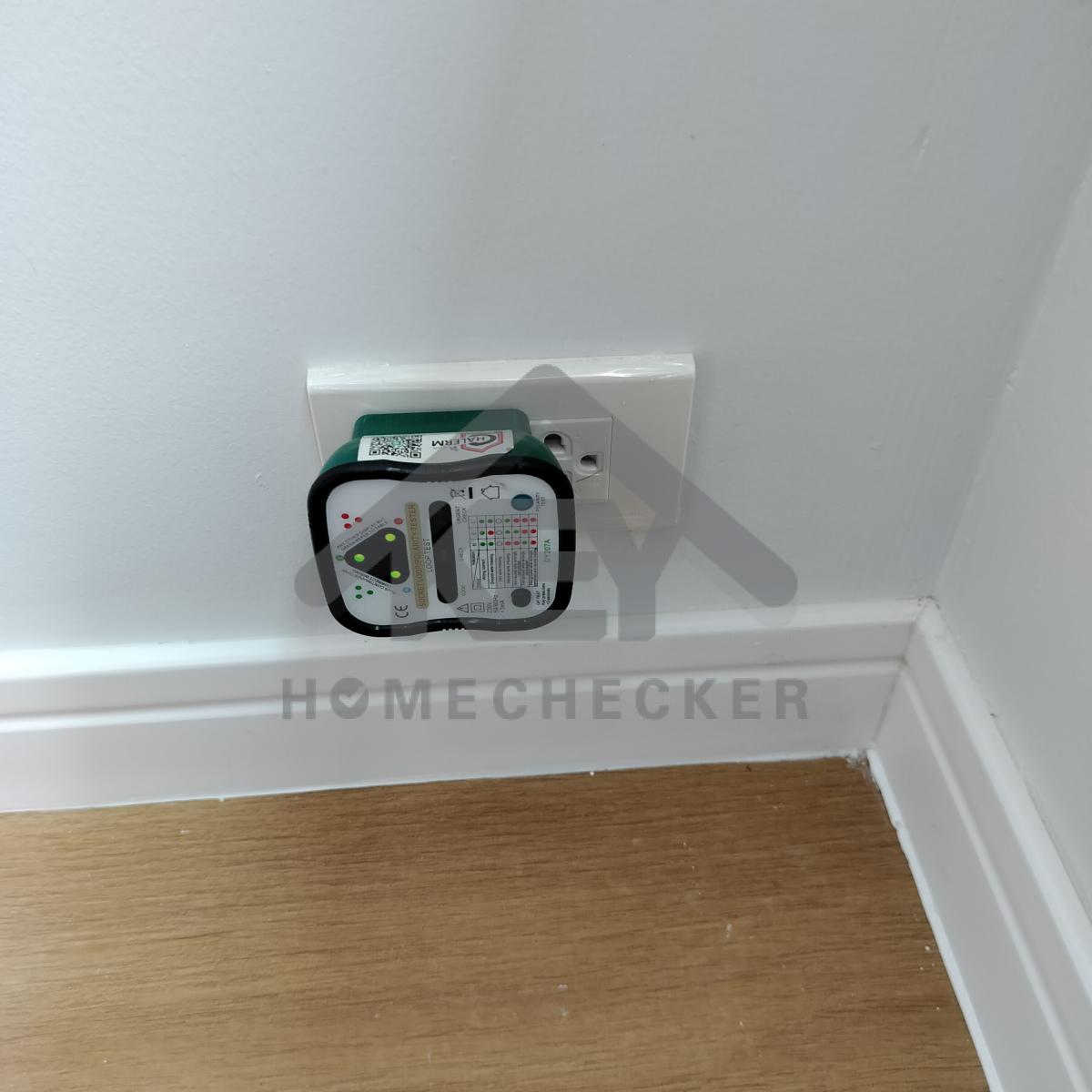

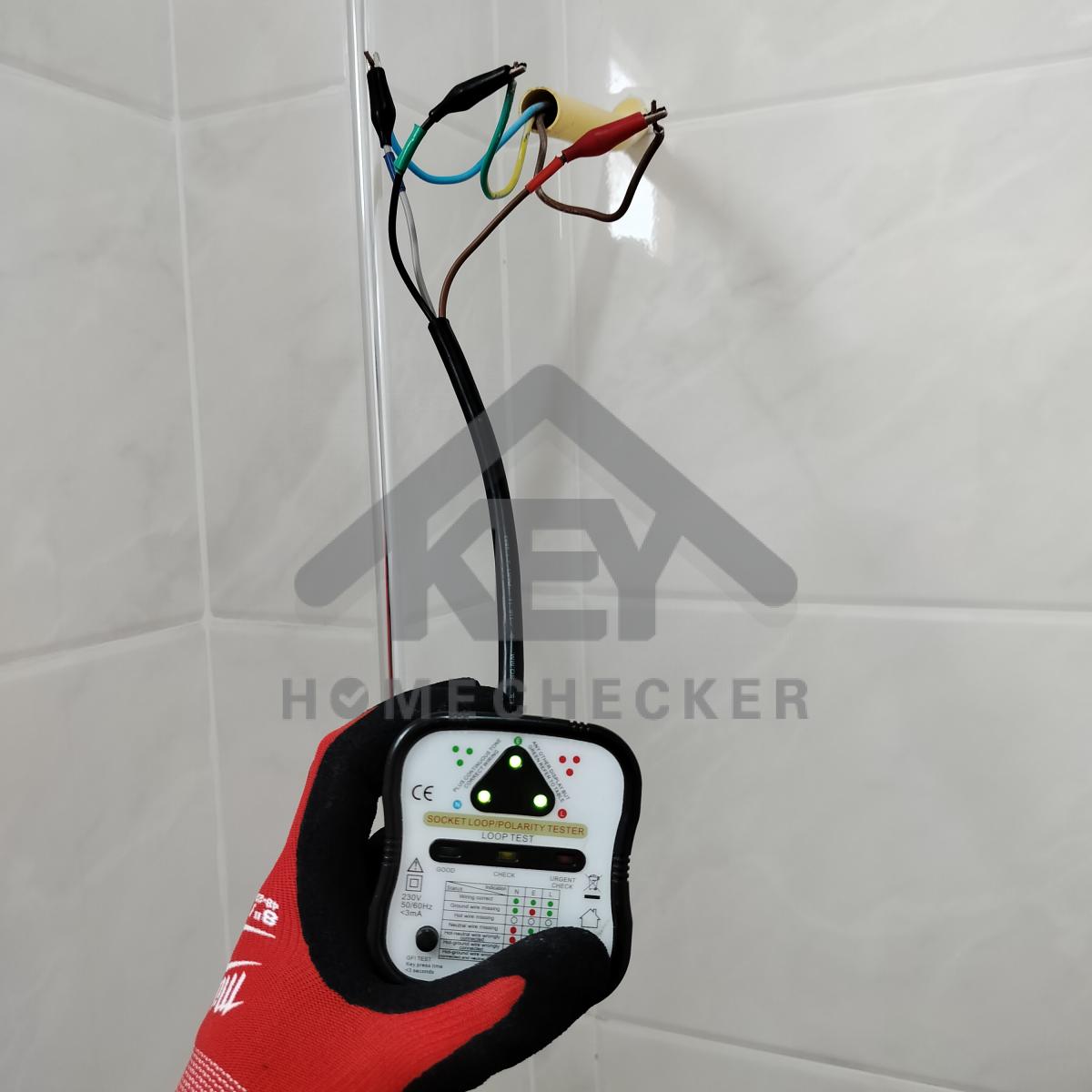

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำ 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำ 3 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

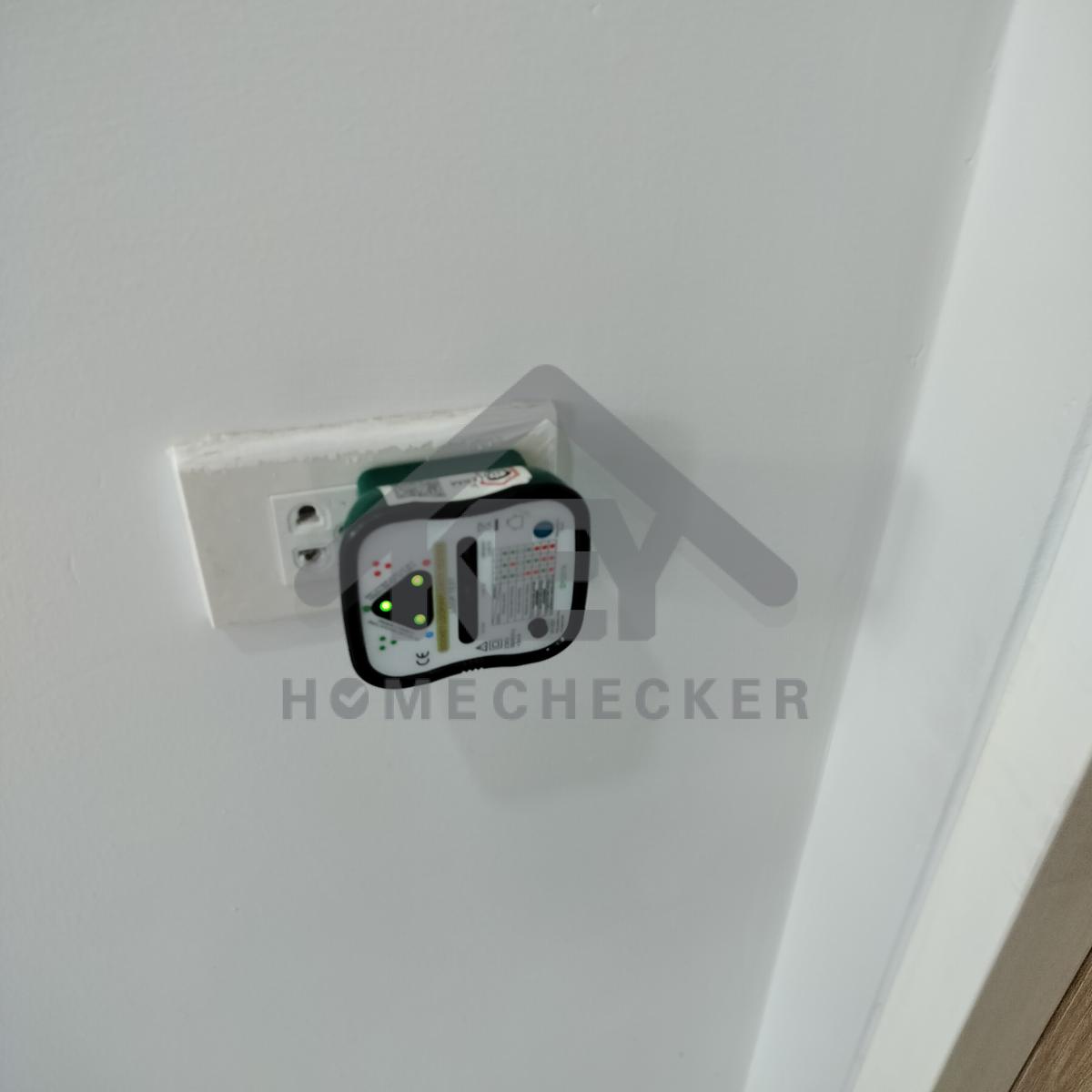

งานไฟฟ้าและระบบความปลอดภัย

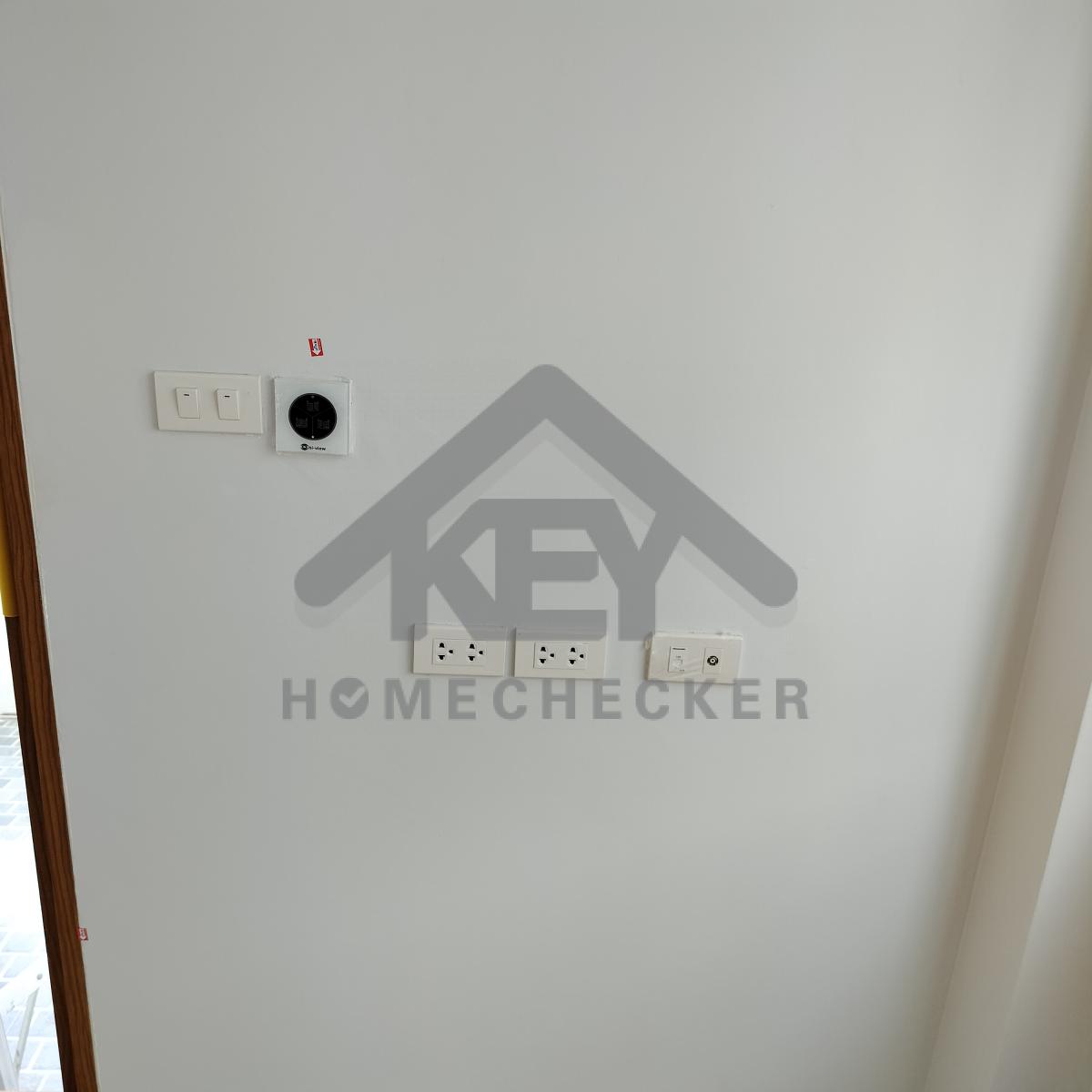

ปลั๊กไฟห้องโถง งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถง งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถง งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถง งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถง งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องทำงาน งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องทำงาน งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องทำงาน งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

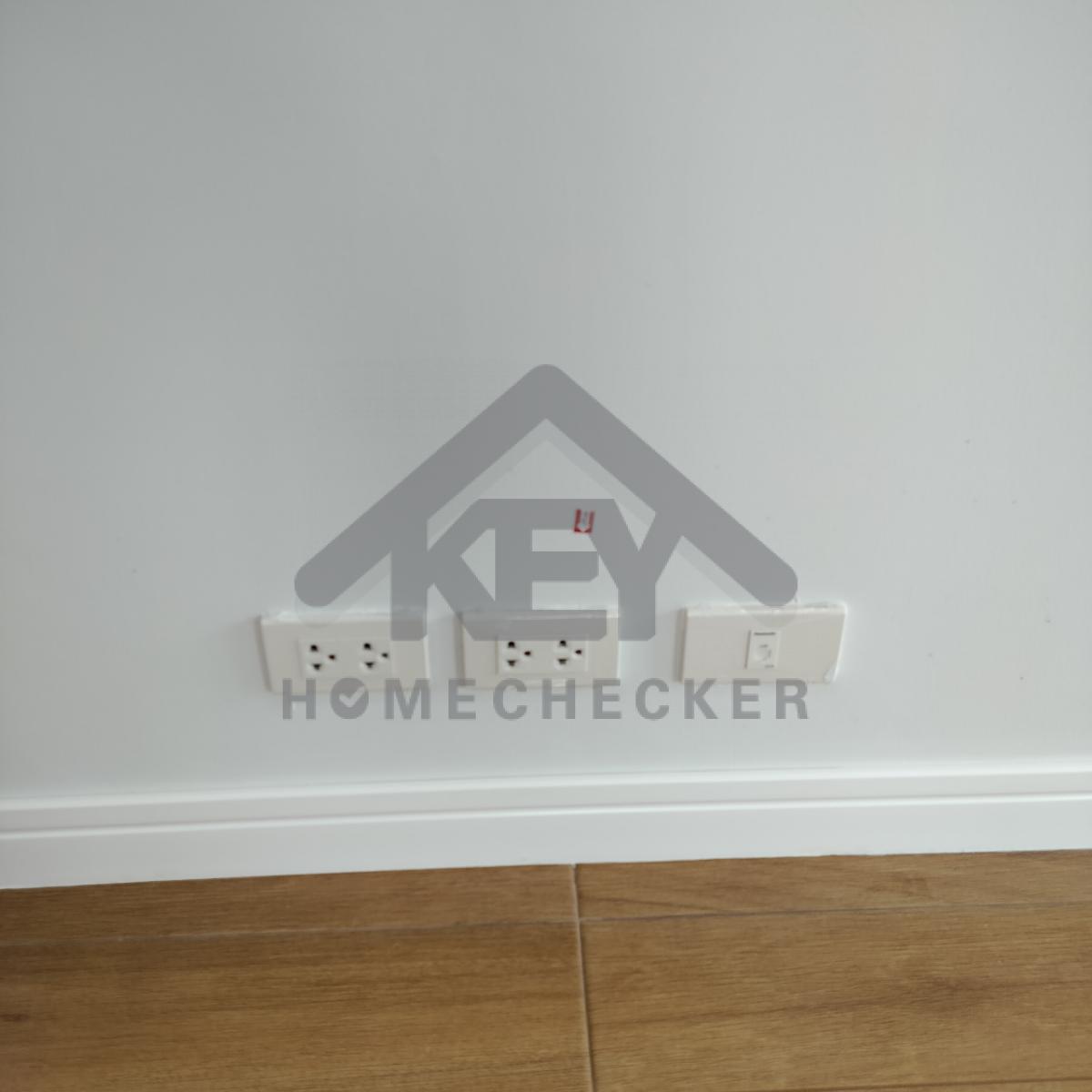

ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟหน้าประตู งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องซักผ้า งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องซักผ้า งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟโถงชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟโถงชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟในห้องน้ำ งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องเก็บของ งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟในห้องน้ำ งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

*ปลั๊กไฟหน้าประตู แนะนำใช้แบบมีหน้ากากกันน้ำ

6. งานห้องโถง ห้องนั่งเล่น

งานห้องโถง ห้องนั่งเล่น

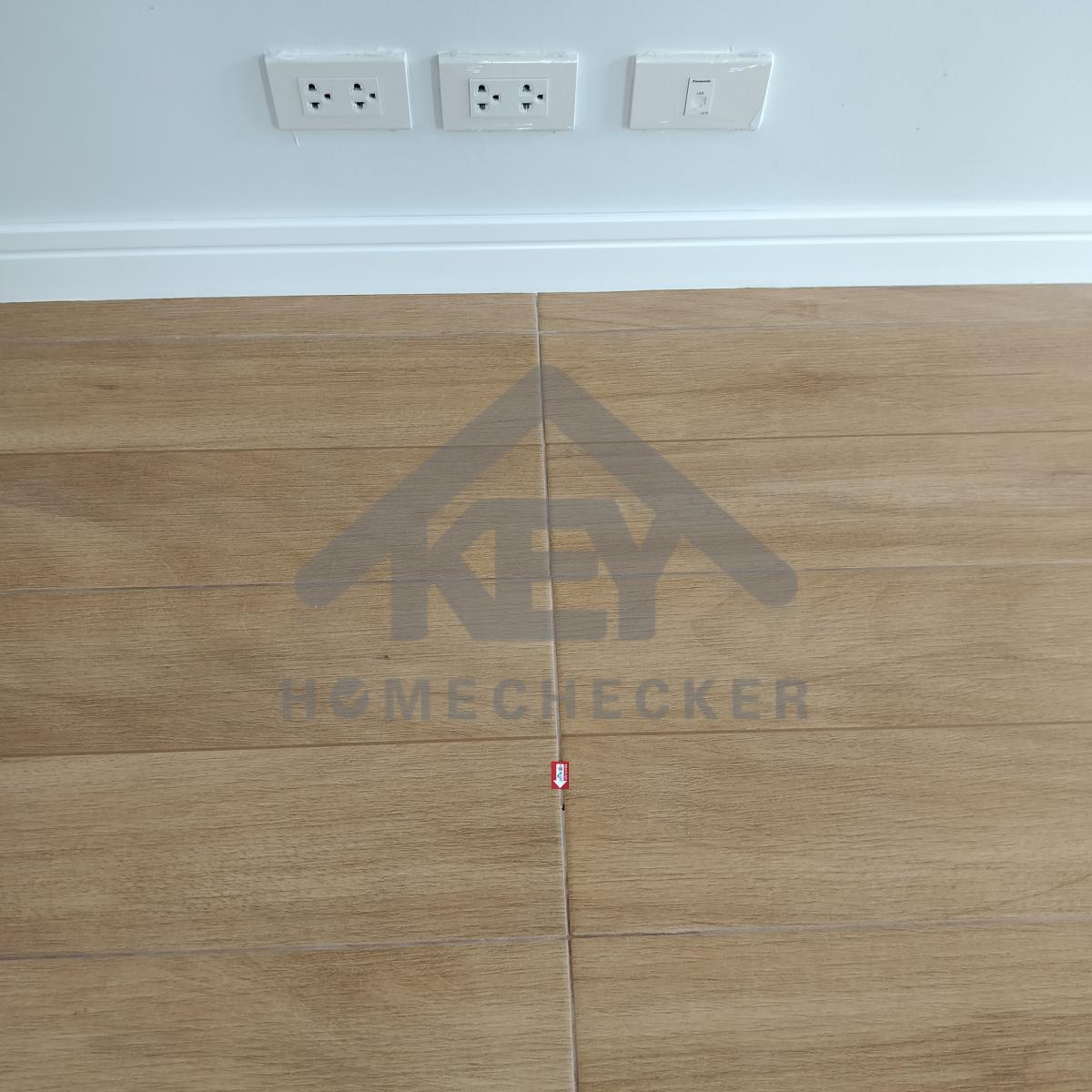

งานติดตั้งกระเบื้องเรียบร้อยดี

งานห้องโถง ห้องนั่งเล่น

งานติดตั้งกระเบื้องเรียบร้อยดี

งานห้องโถง ห้องนั่งเล่น

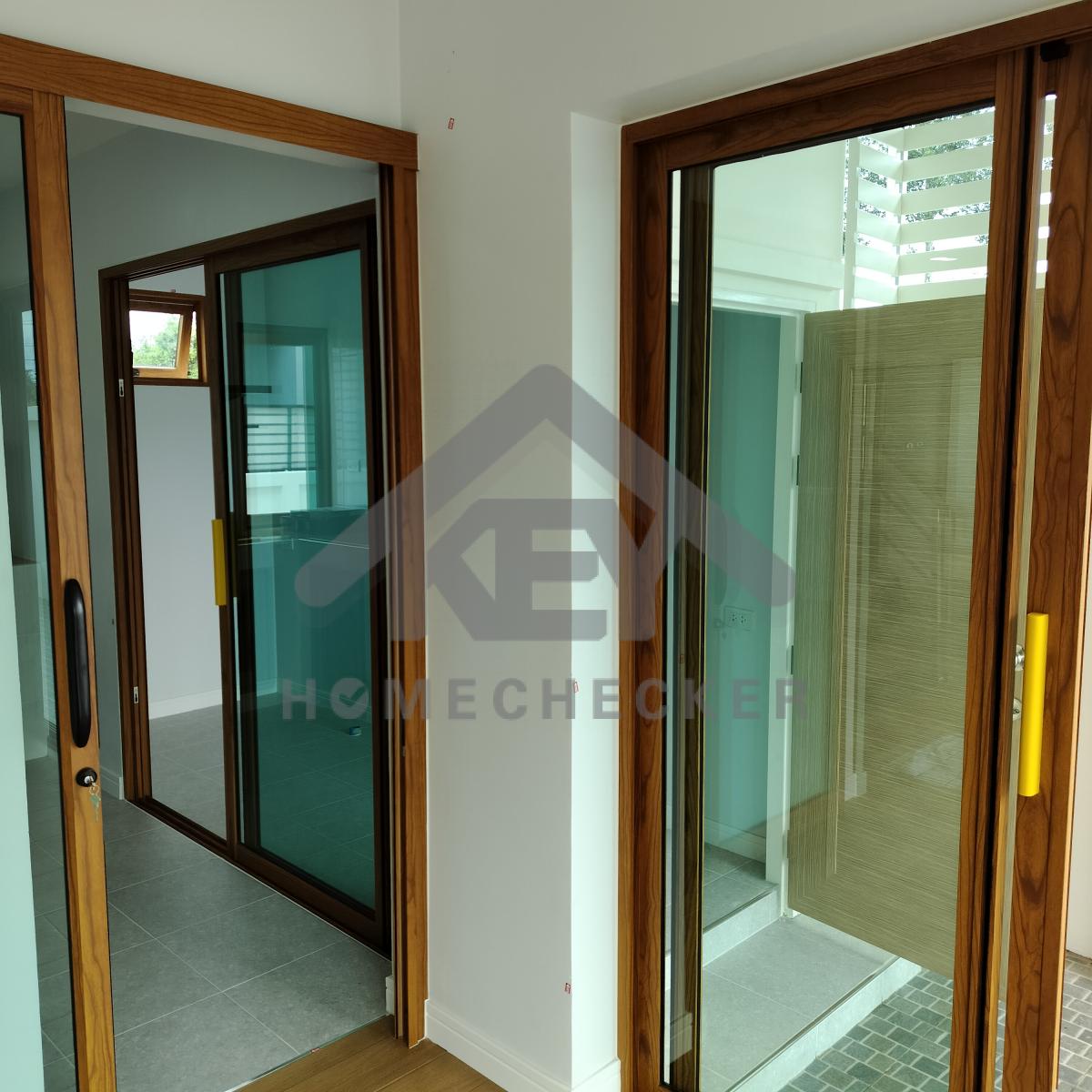

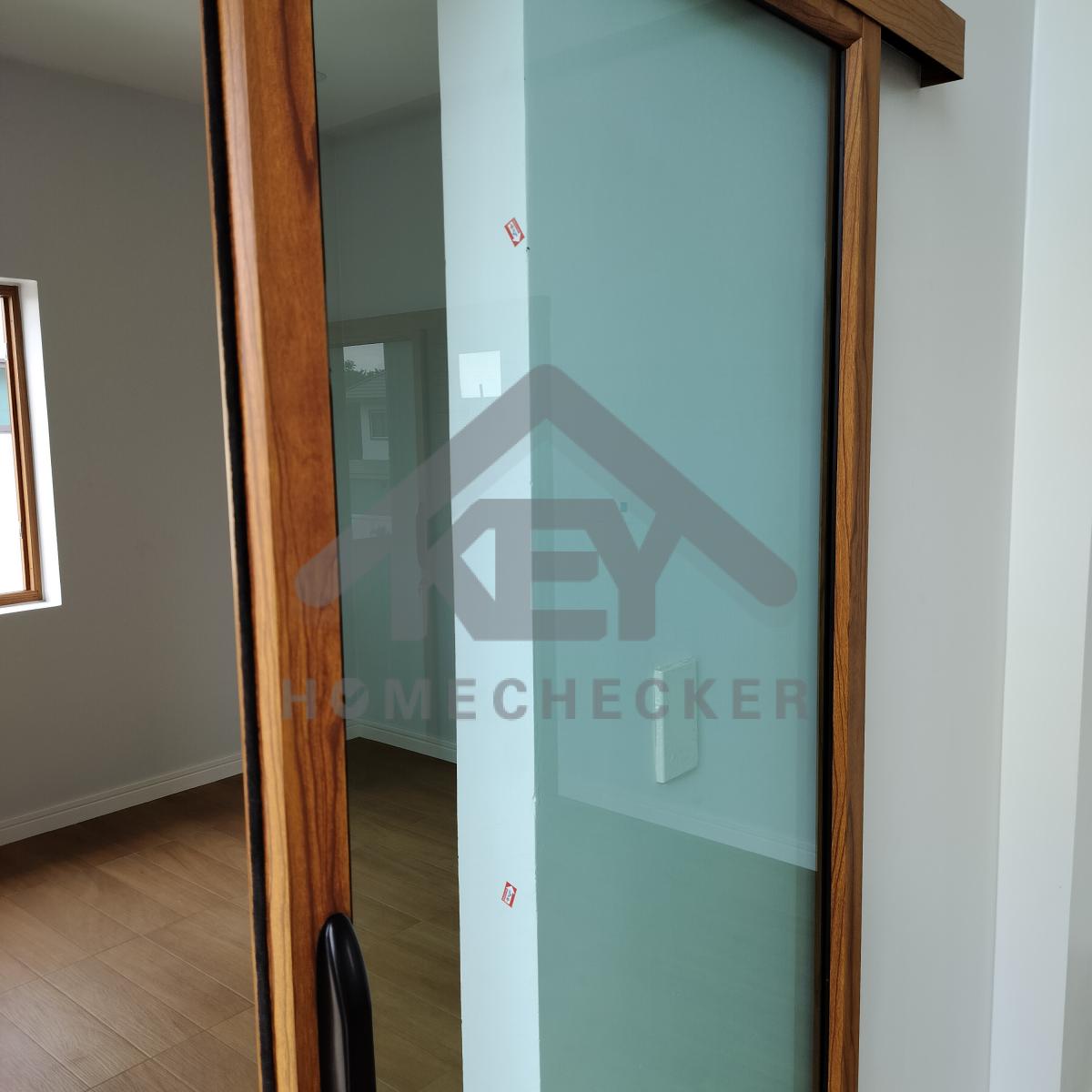

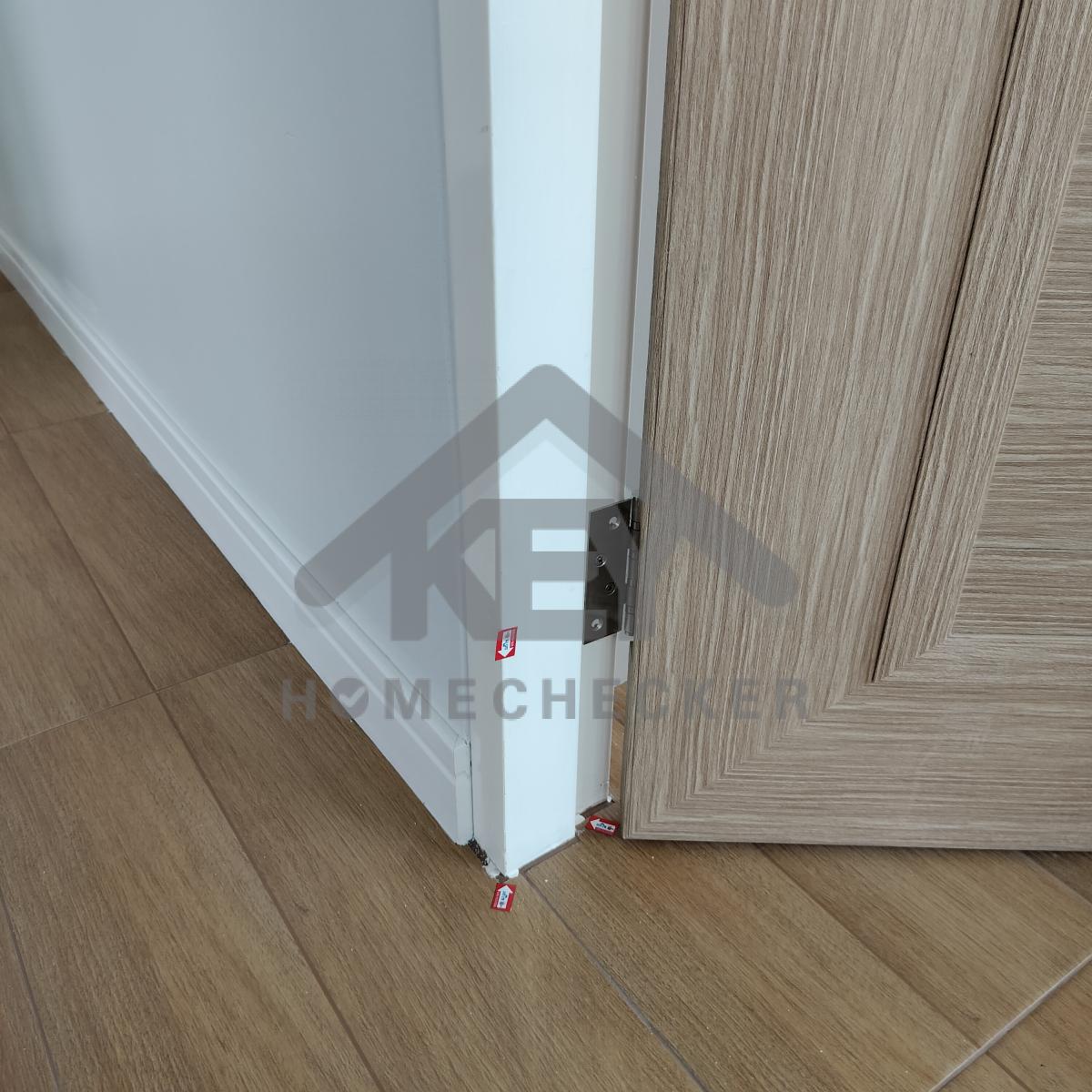

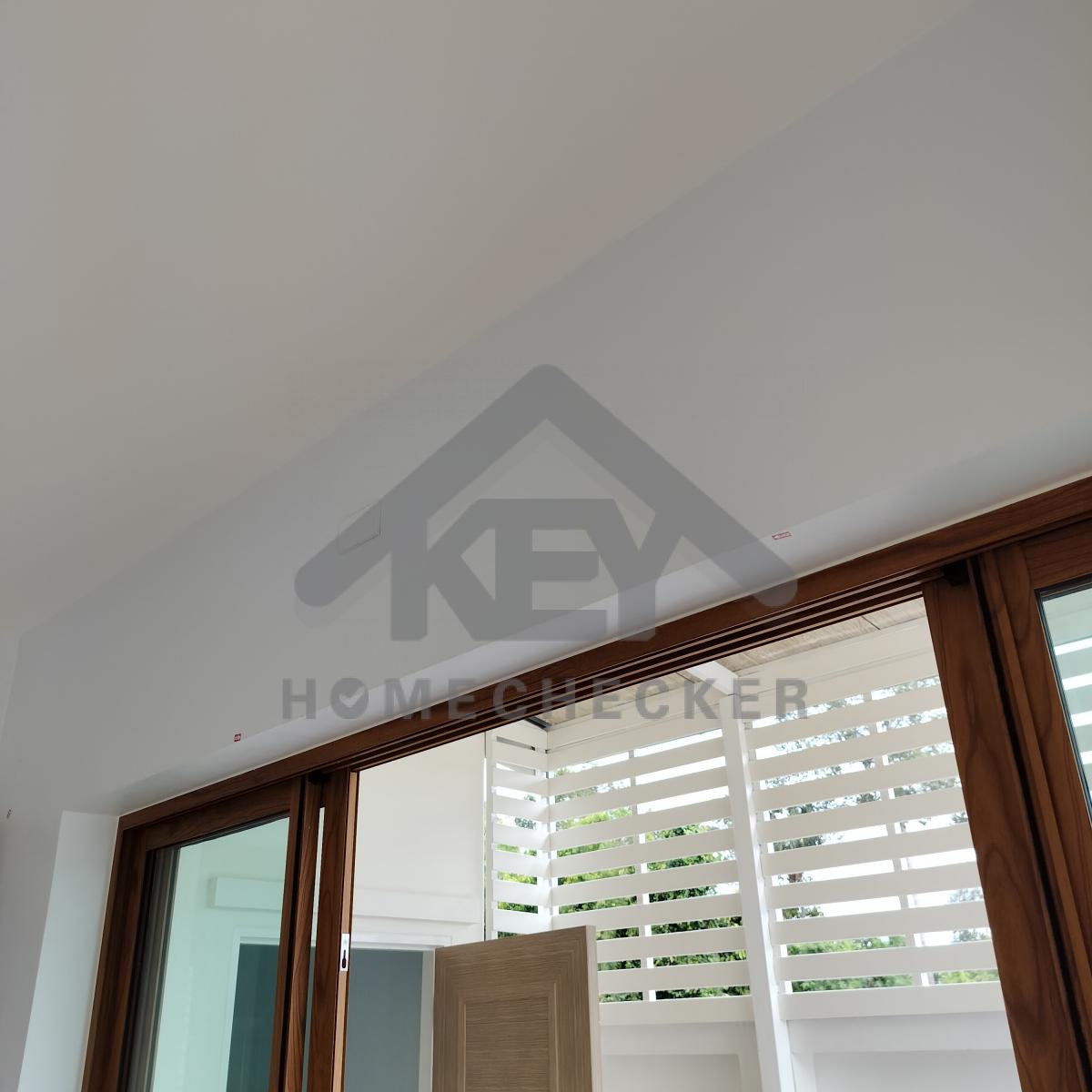

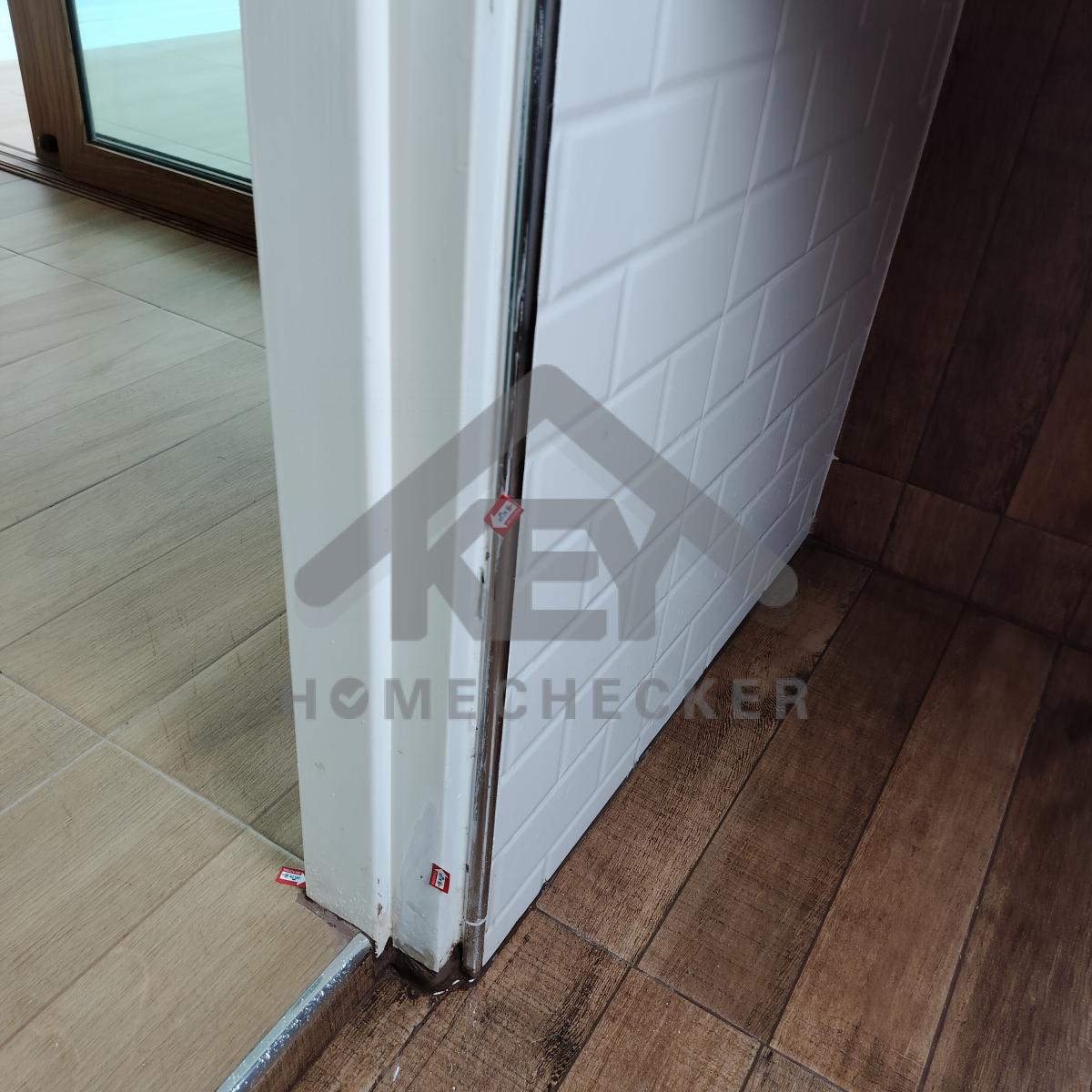

แก้ไข เก็บซิลิโคนขอบเฟรมประตูเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

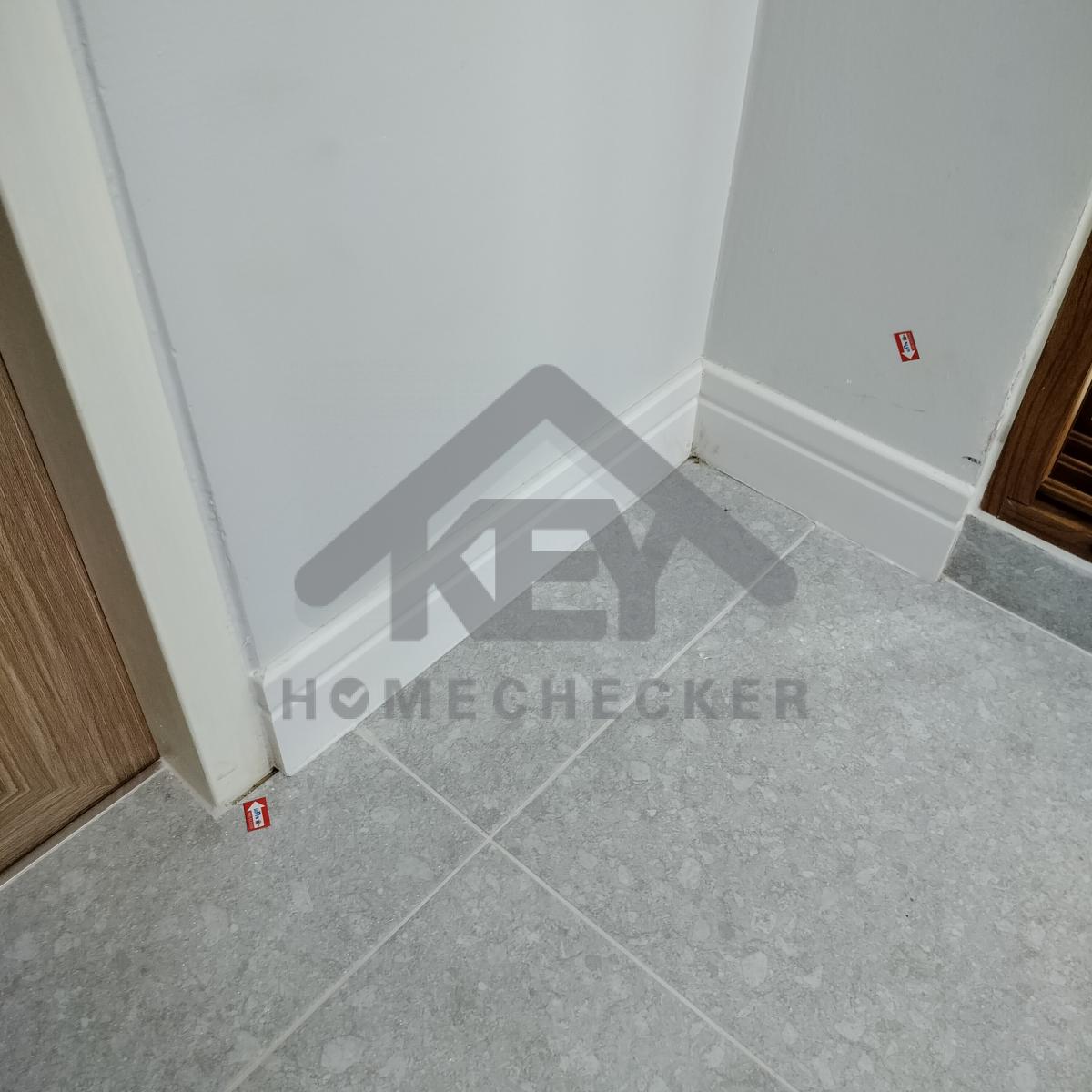

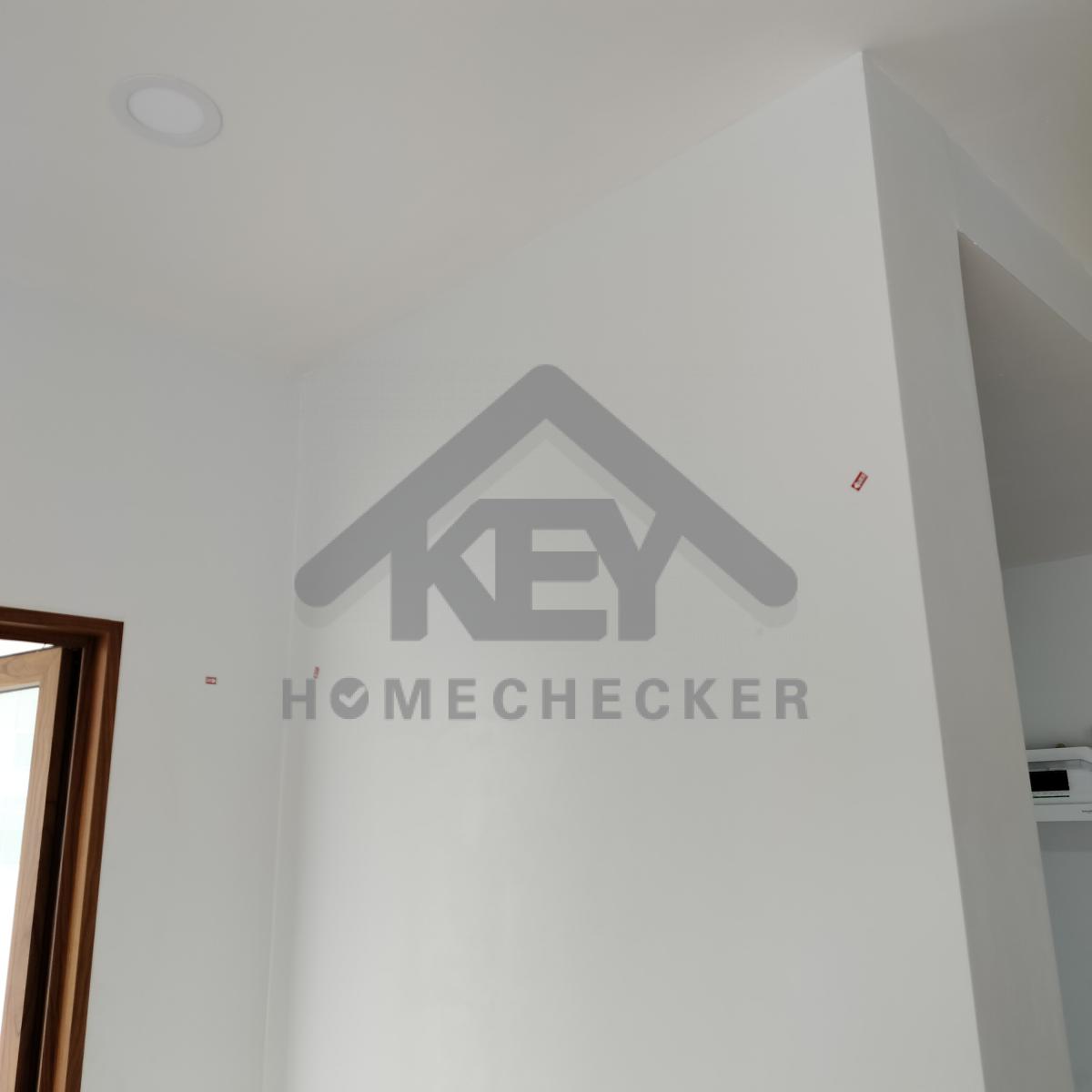

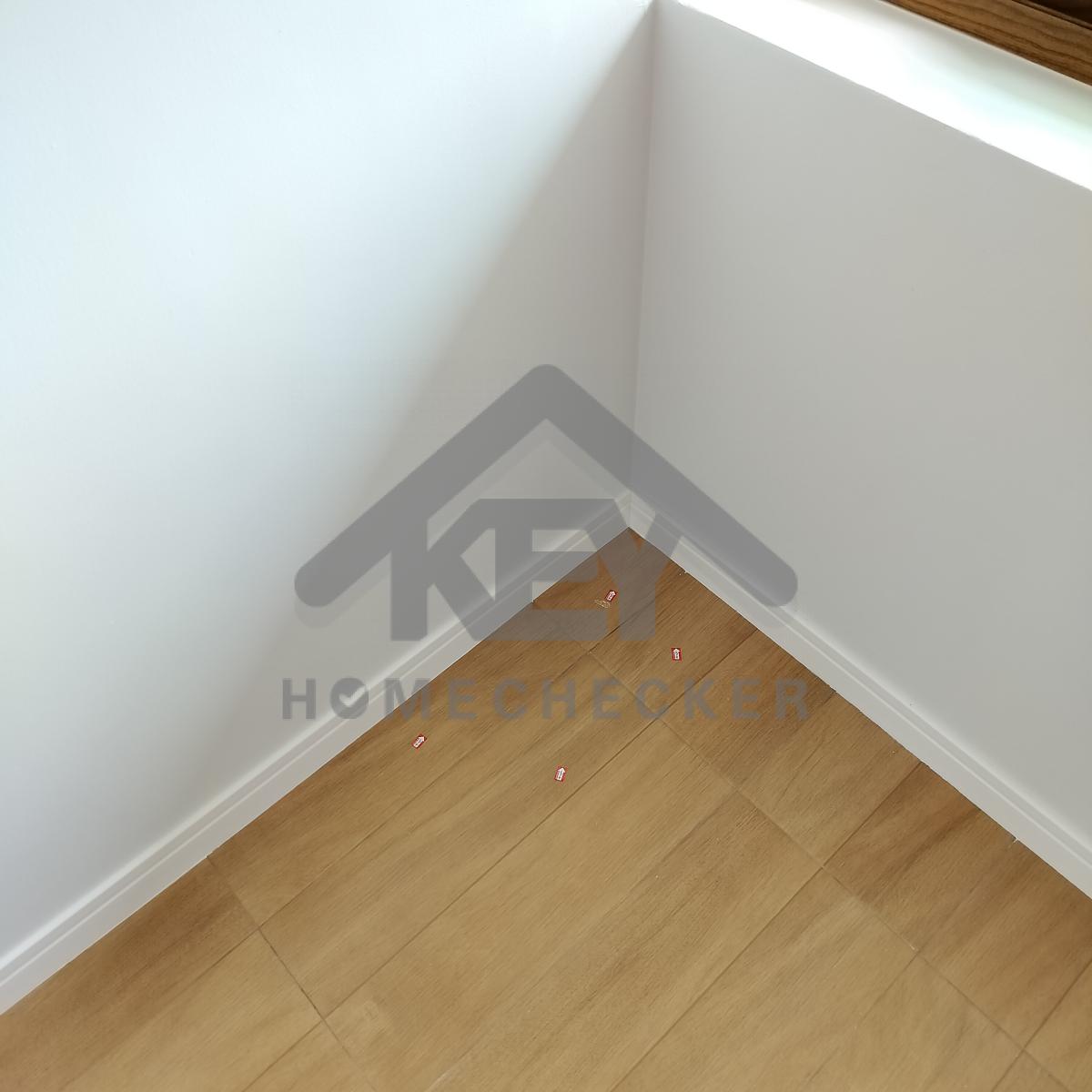

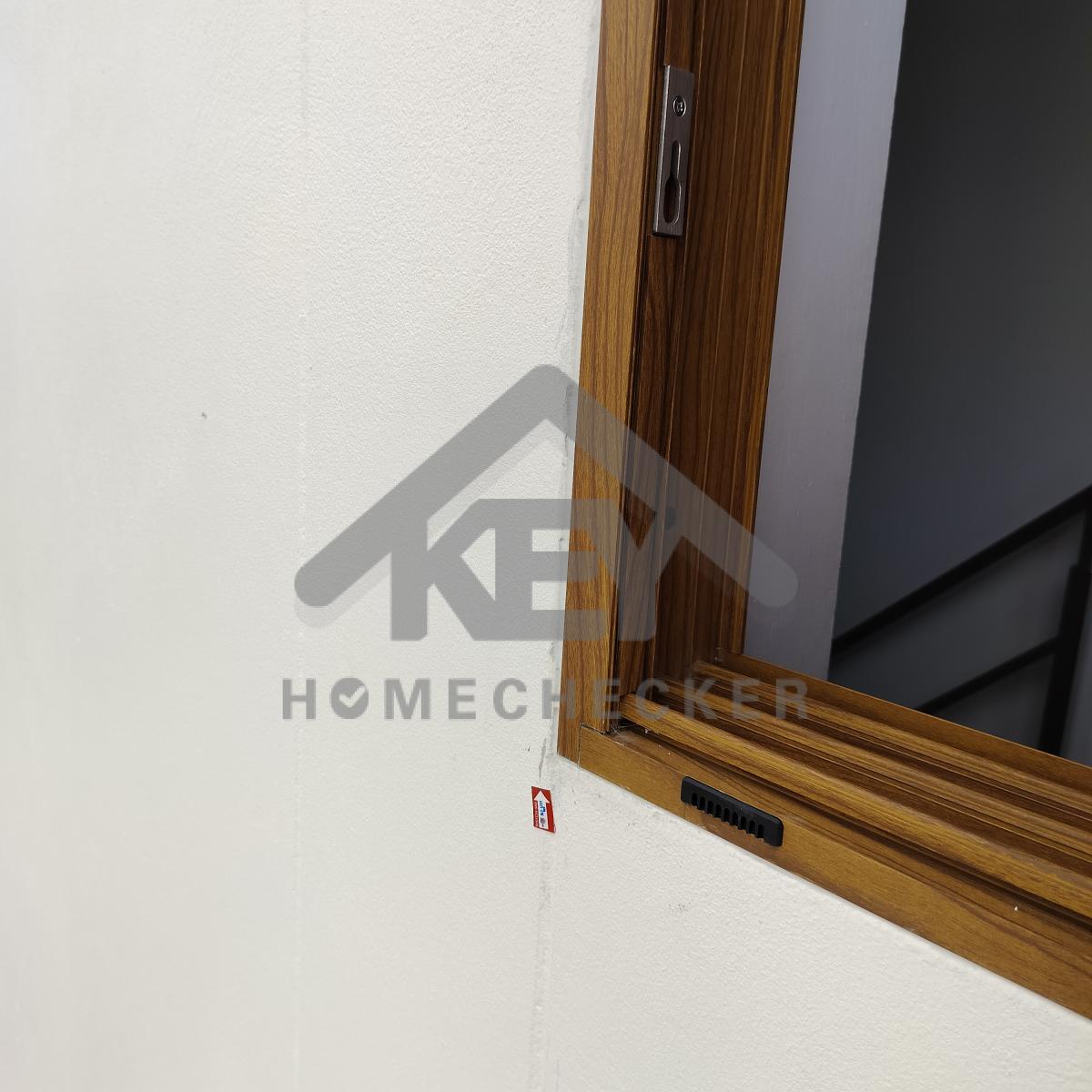

แก้ไข เก็บรอยเก็บสีมุมผนังบิ่น

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บซิลิโคนขอบบัวพื้นเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

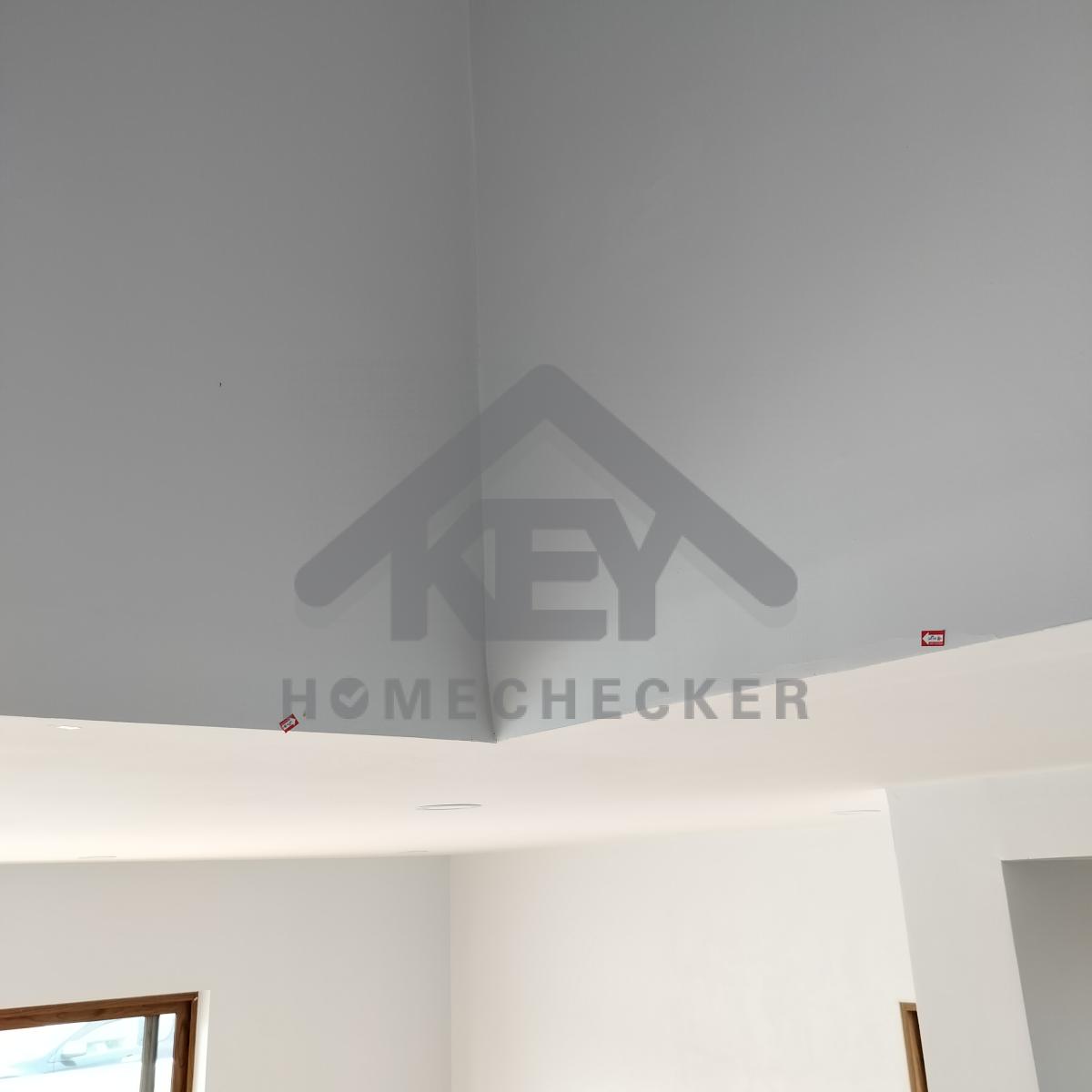

แก้ไข เก็บรอยแตกร้าวเก็บสีเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บยาแนวเพิ่มเติม

งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน และเก็บงานยาแนว

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บสีขอบประตู

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บสีขอบประตู

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บสีขอบหน้าต่าง

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บสีขอบประตู

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บสีขอบหน้าต่าง

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บซิลิโคนขอบบัวพื้น

งานห้องโถง ห้องนั่งเล่น

แก้ไข ขัดเก็บงานเก็บสีผนังเพิ่มเติม

7. งานห้องครัวชั้น 1

งานห้องครัวชั้น 1

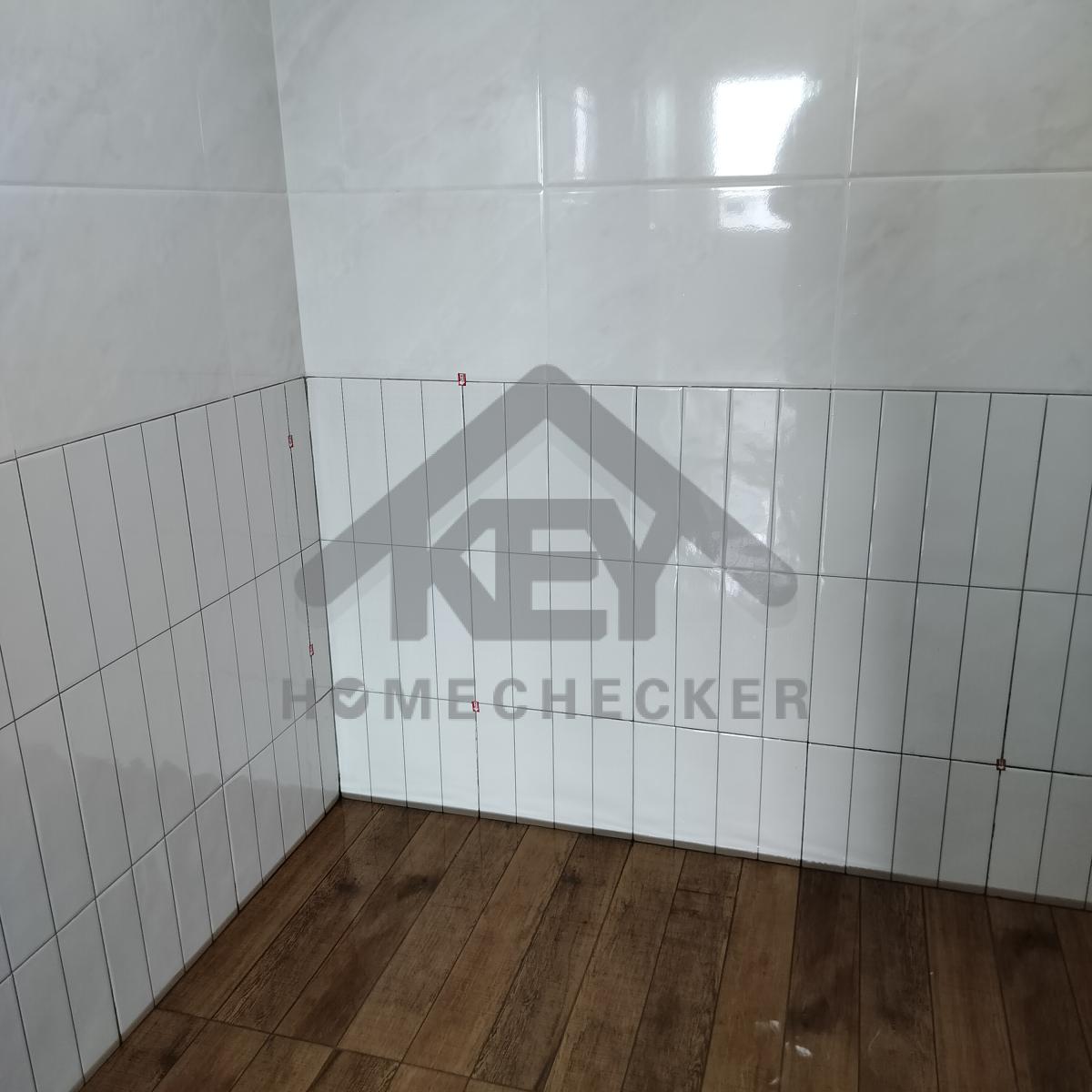

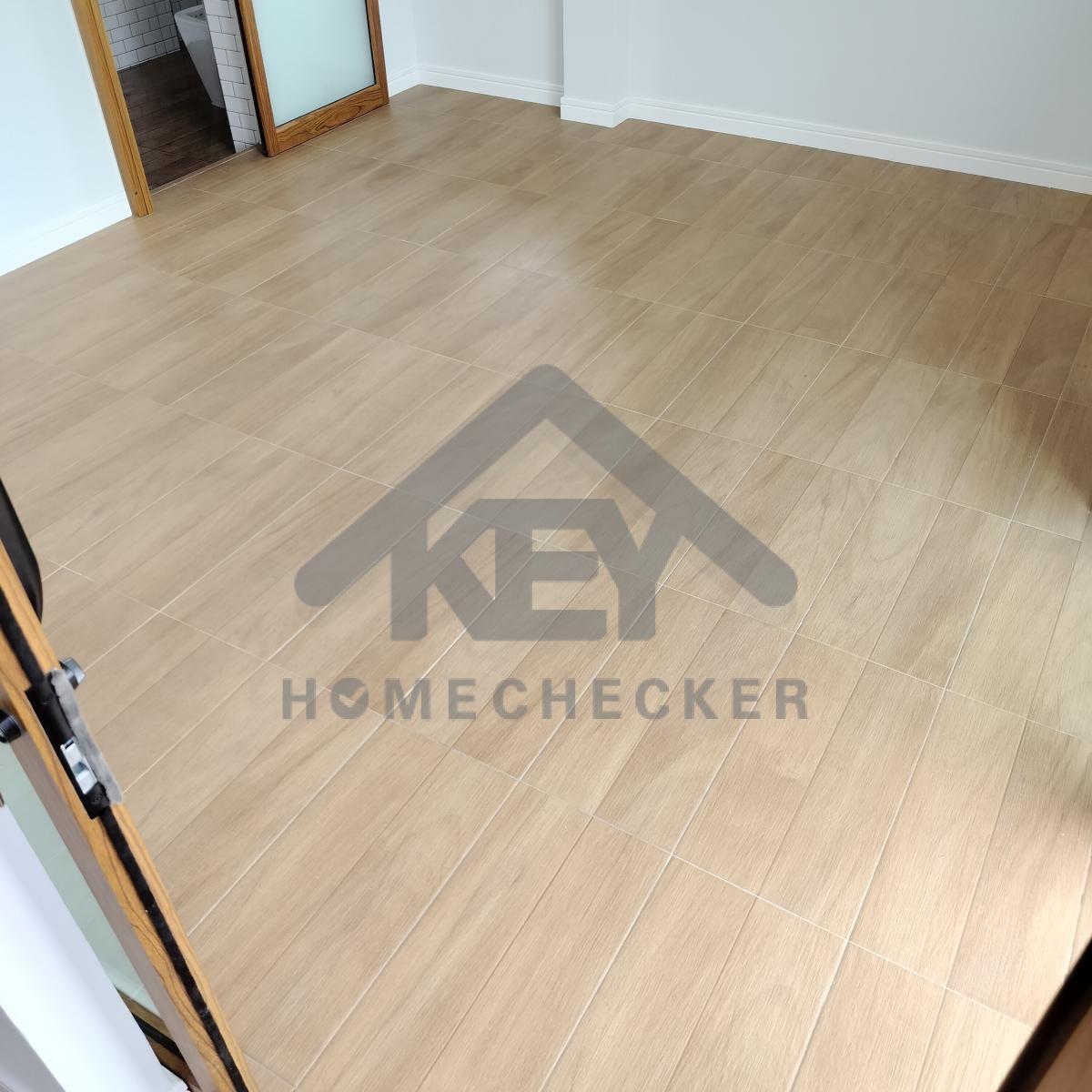

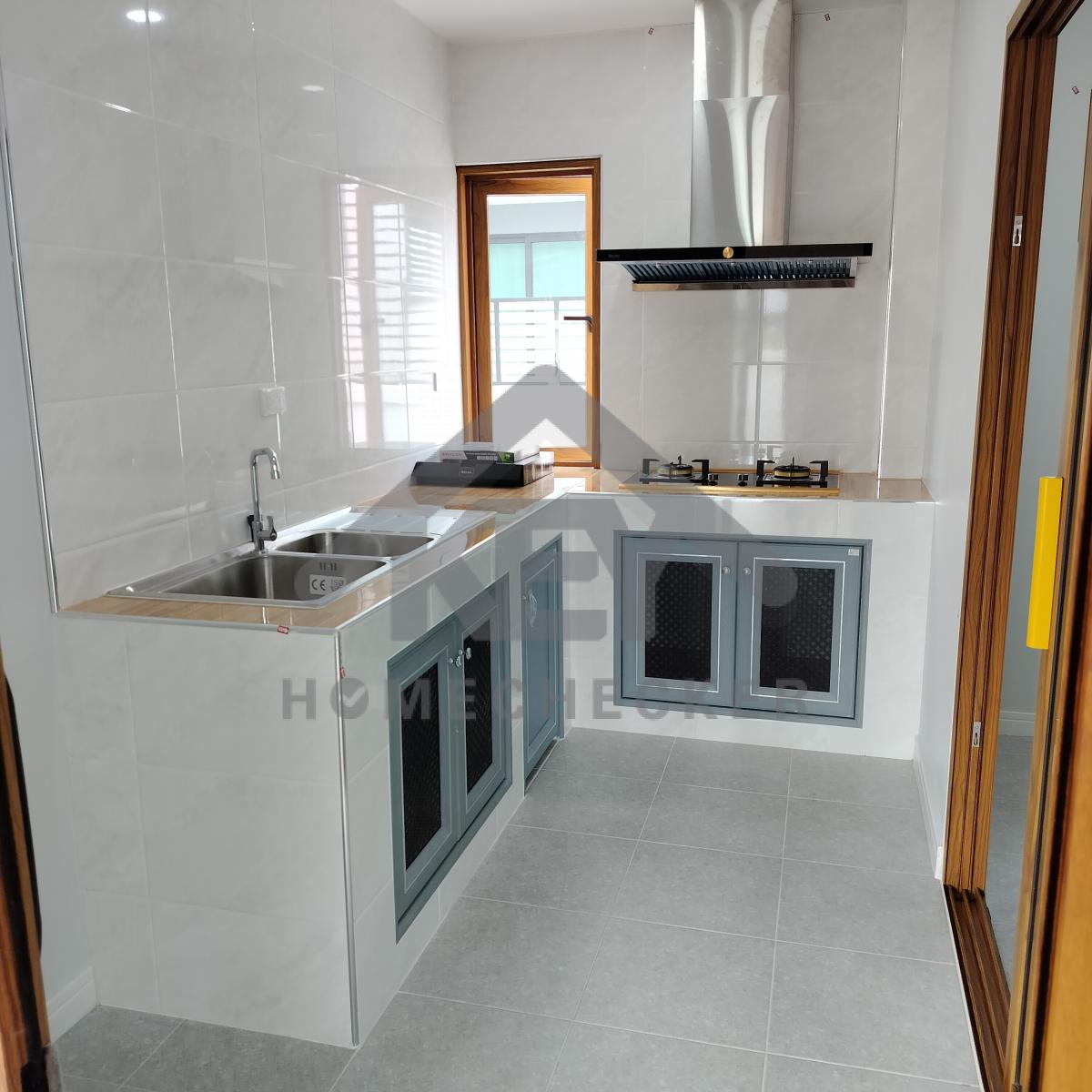

งานติดตั้งกระเบื้องห้องครัวเรียบร้อยดี

งานห้องครัวชั้น 1

แก้ไข เก็บยาแนวเพิ่มเติม

งานห้องครัวชั้น 1

แก้ไข เก็บรอยแตกร้าว และเก็บสีฝ้าเพดาน

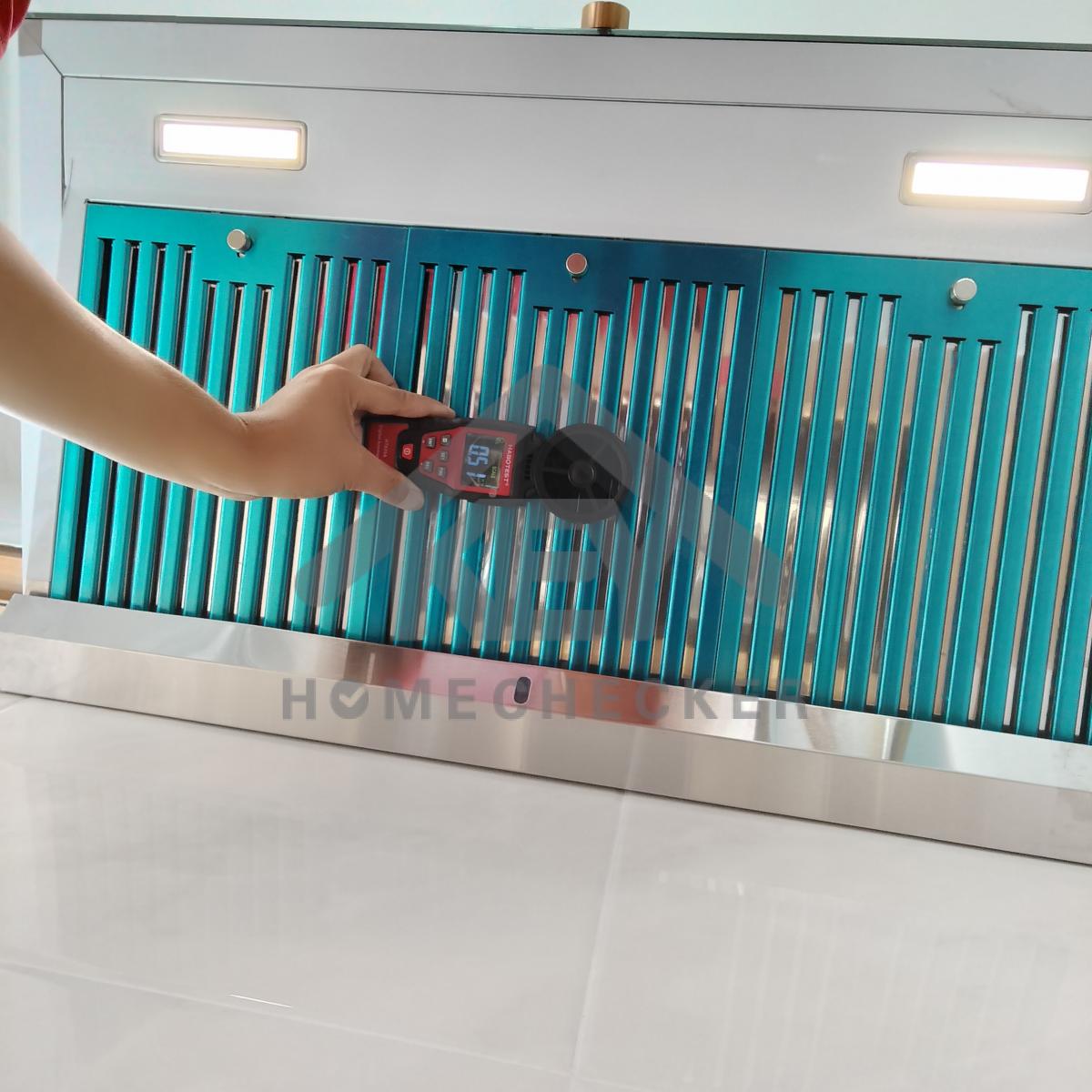

ทำความสะอาดเก็บรอยเครื่องดูดควัน

งานห้องครัวชั้น 1

แก้ไข เก็บซิลิโคนขอบอ่างซิงค์เพิ่มเติม

งานห้องครัวชั้น 1

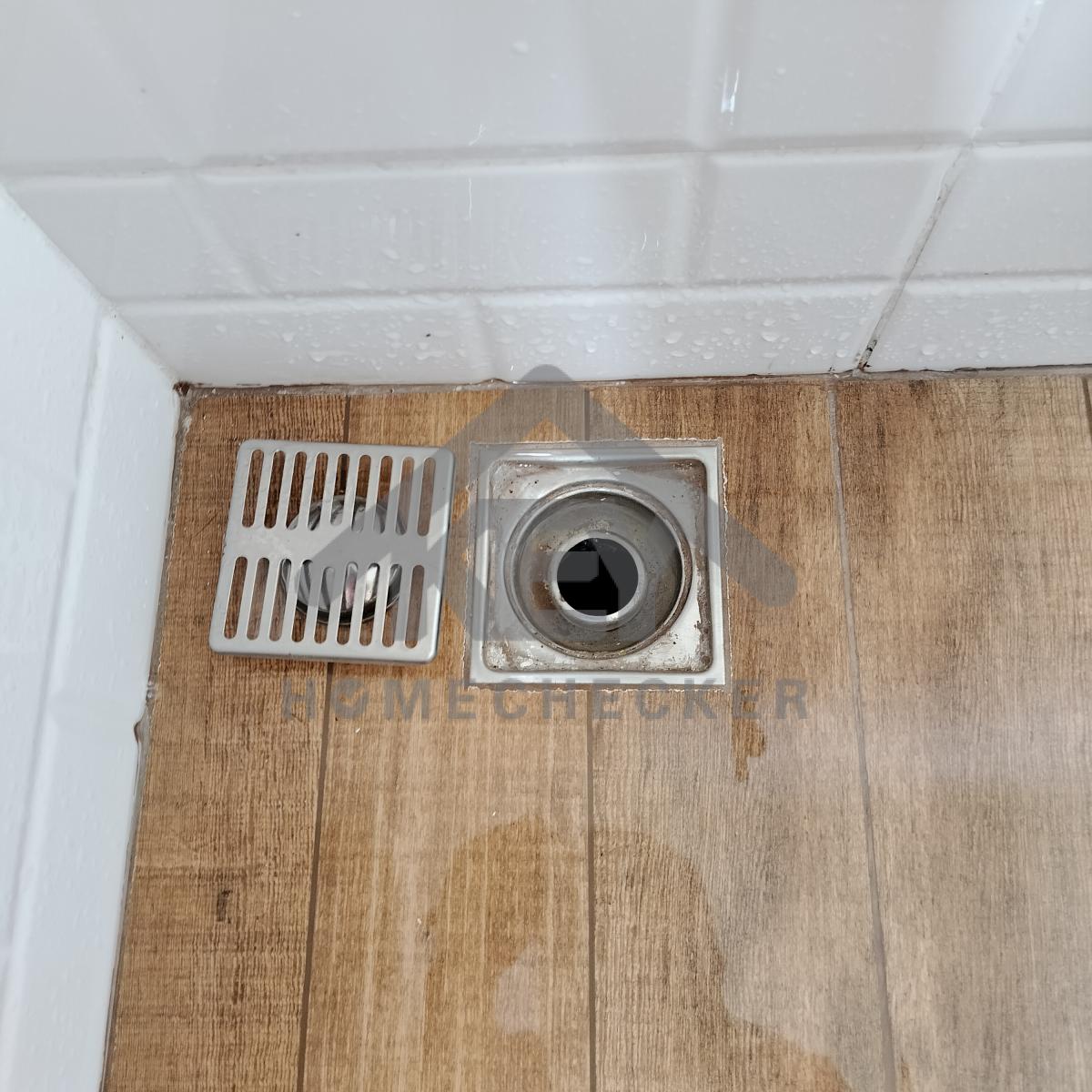

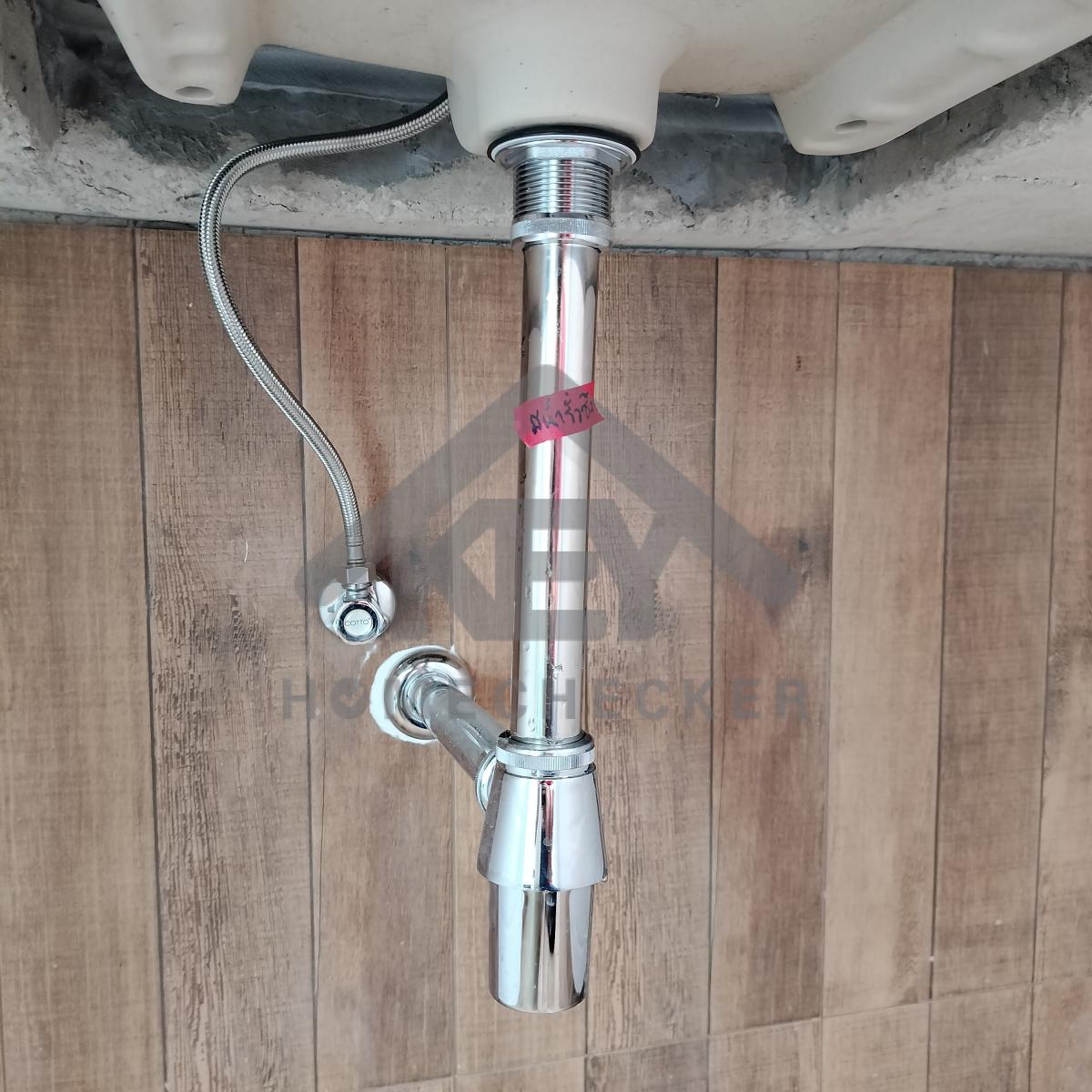

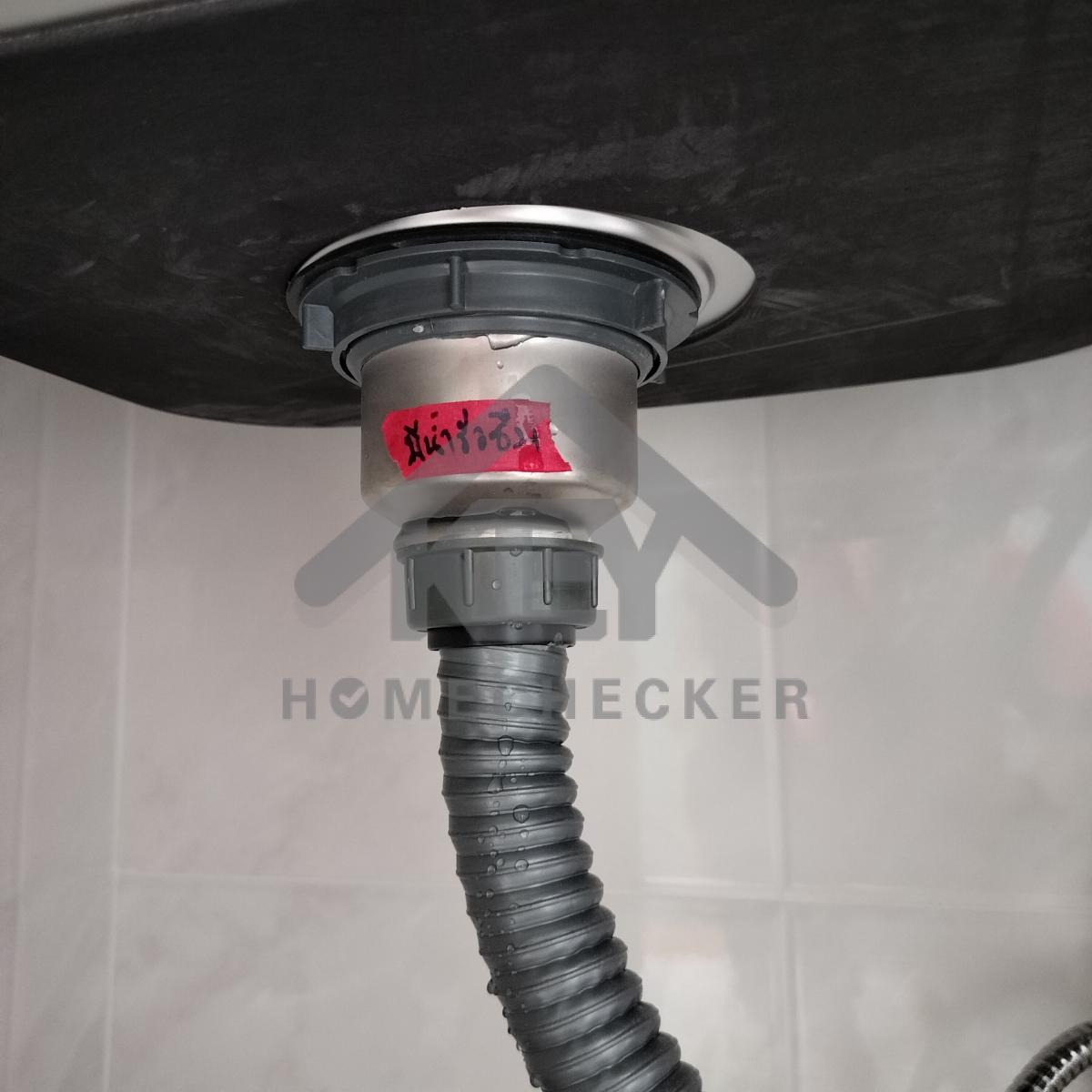

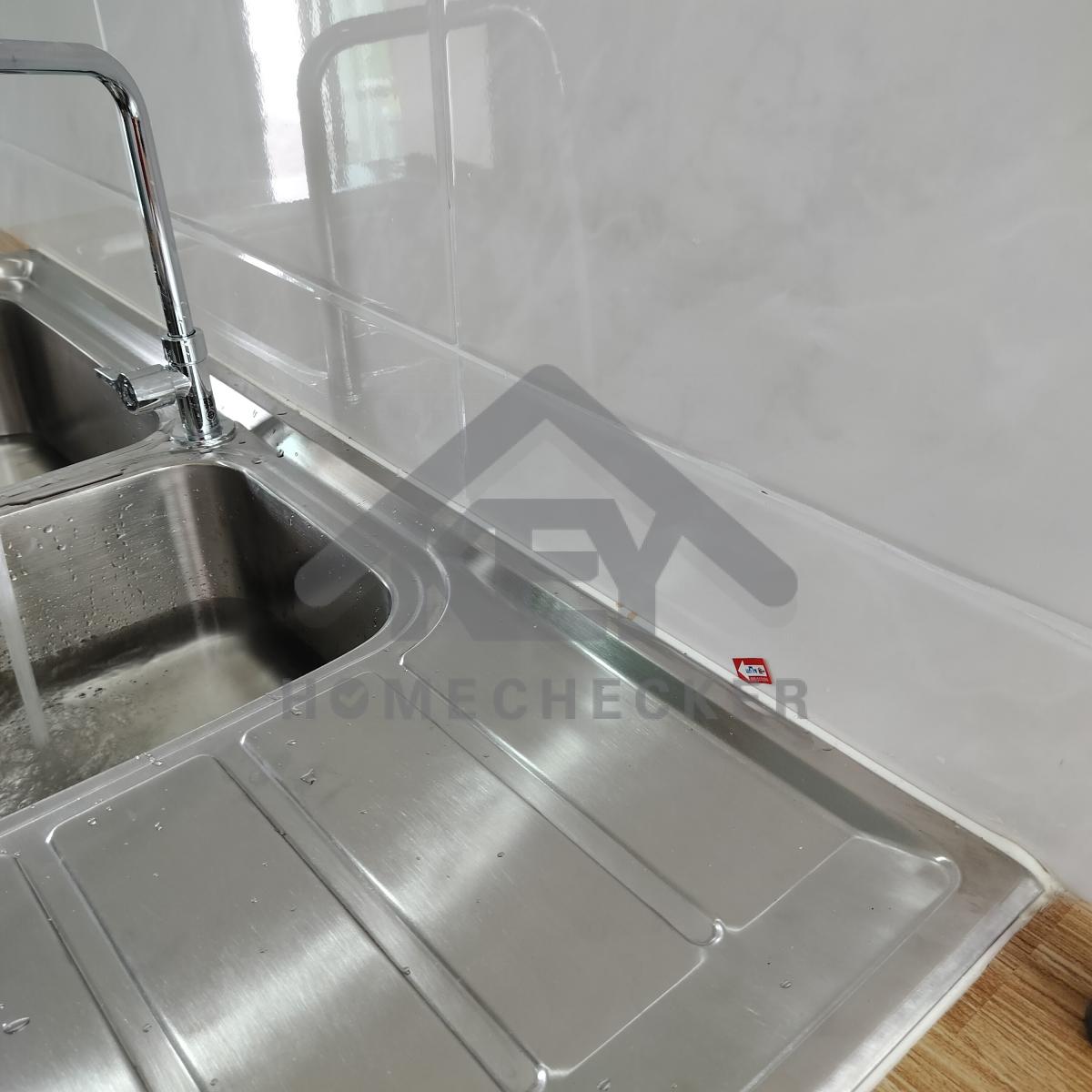

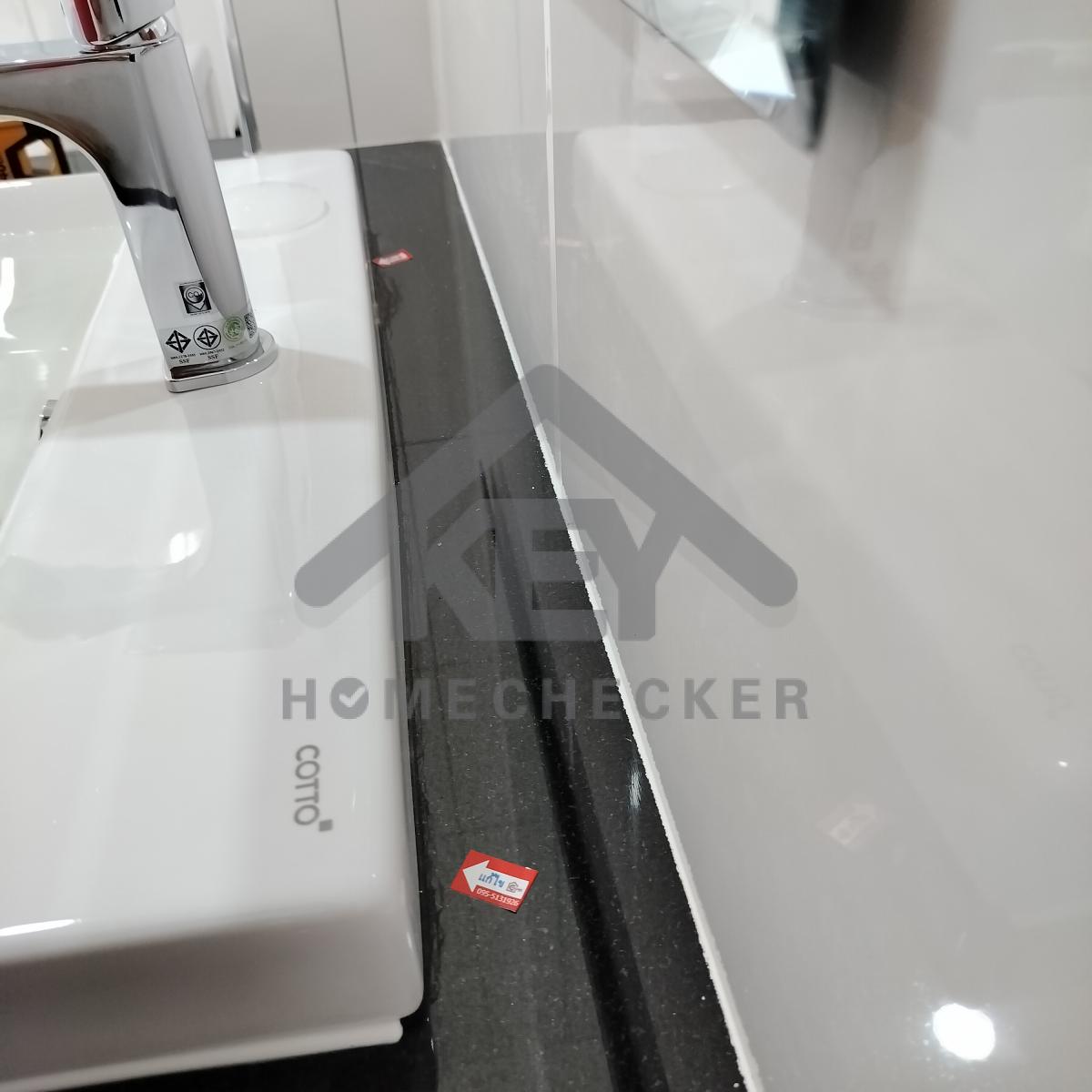

แก้ไข มีน้ำรั่วซึมสะดืออ่างซิงค์

งานห้องครัวชั้น 1

แก้ไข เก็บงานติดตั้งท่อน้ำทิ้งให้เรียบร้อย

งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

แก้ไข เก็บรอยเก็บสีเพิ่มเติม

งานห้องครัวชั้น 1

แก้ไข เก็บสีขอบหน้าต่างเพิ่มเติม

งานห้องครัวชั้น 1

แก้ไข เก็บรอยแตกร้าวเก็บสีเพิ่มเติม

งานห้องครัวชั้น 1

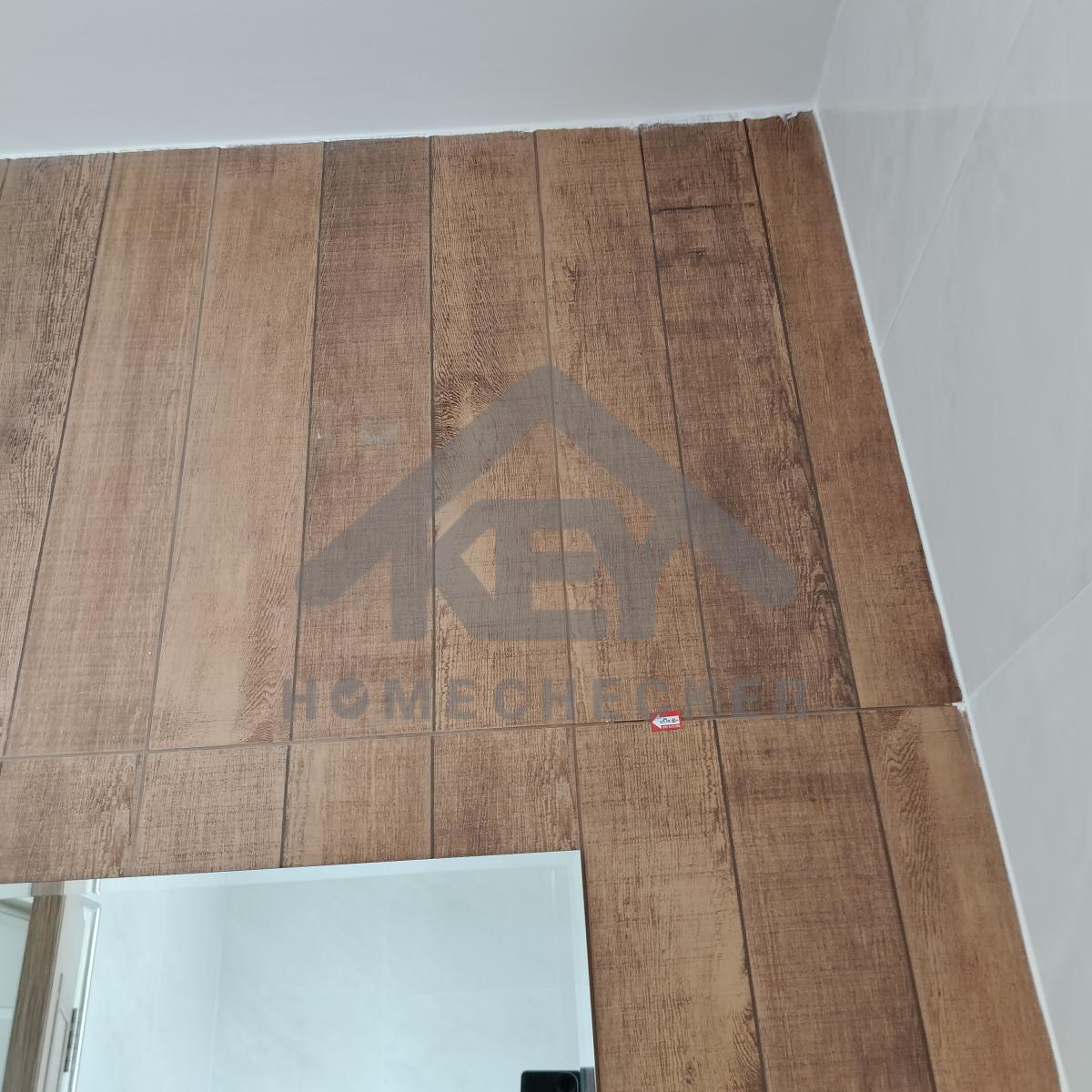

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องครัวชั้น 1

แก้ไข เก็บรอยเก็บสีผนัง และยาแนว

งานห้องครัวชั้น 1

แก้ไข โป๊วเก็บงานเก็บสีรอยเจาะขอบบานประตูให้เรียบร้อย

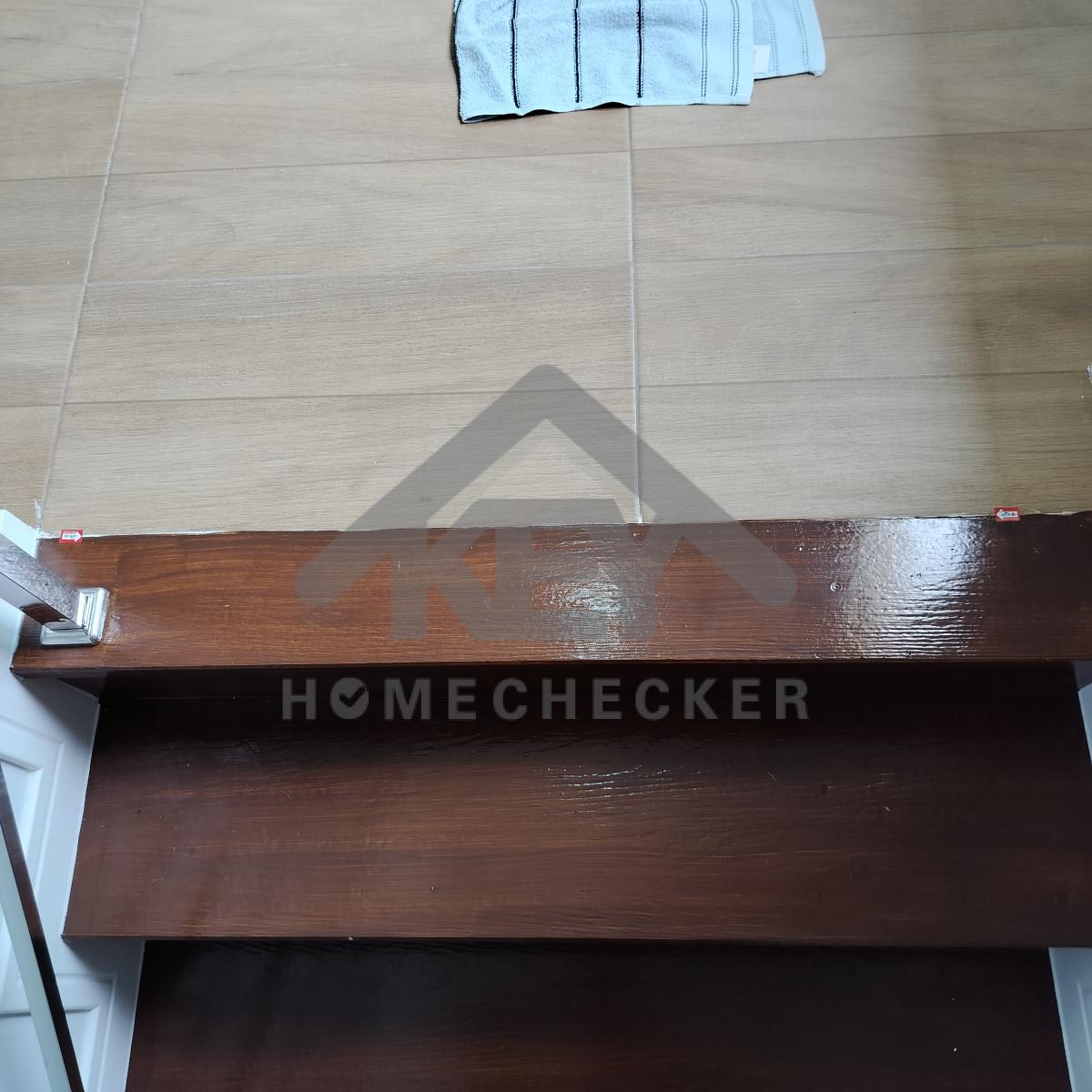

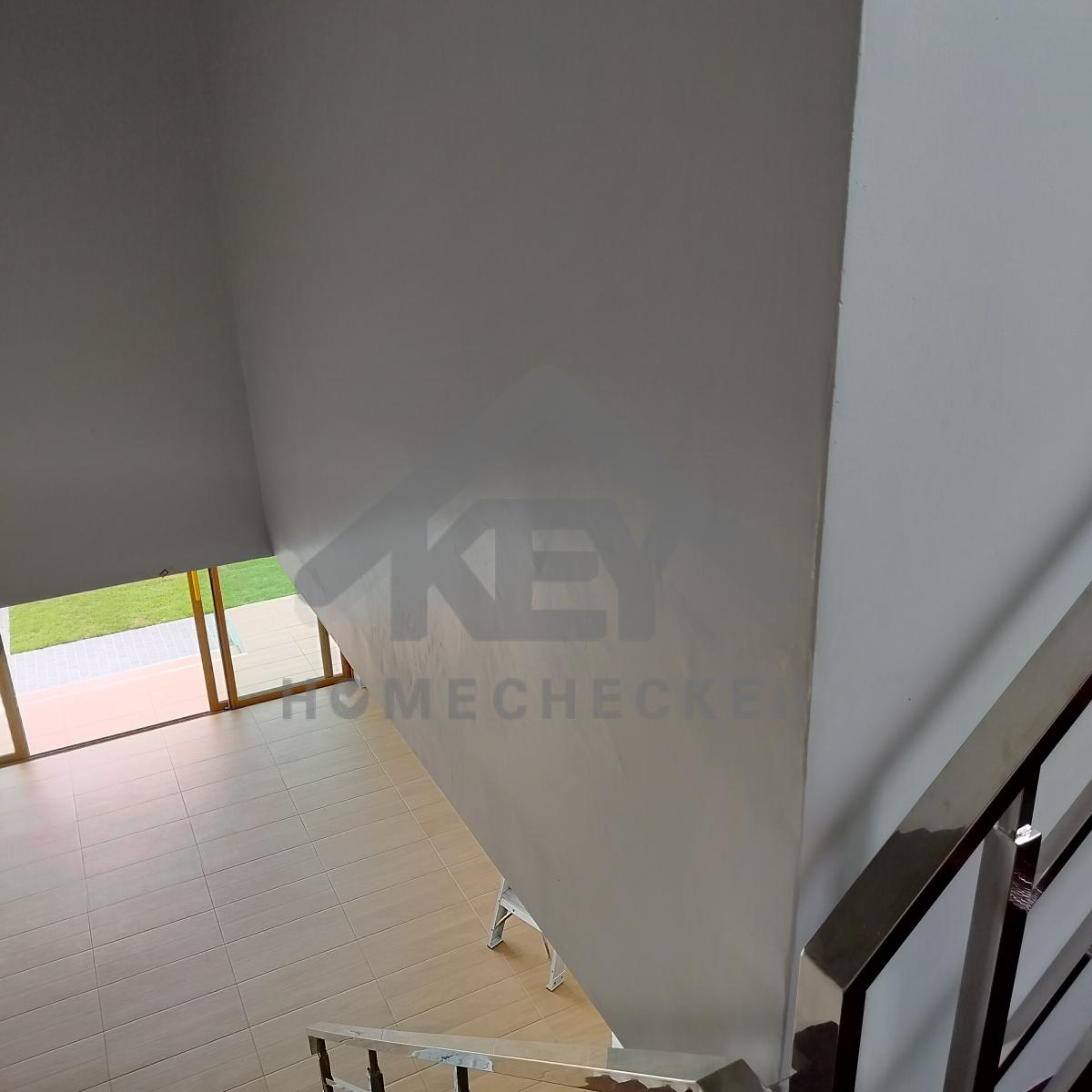

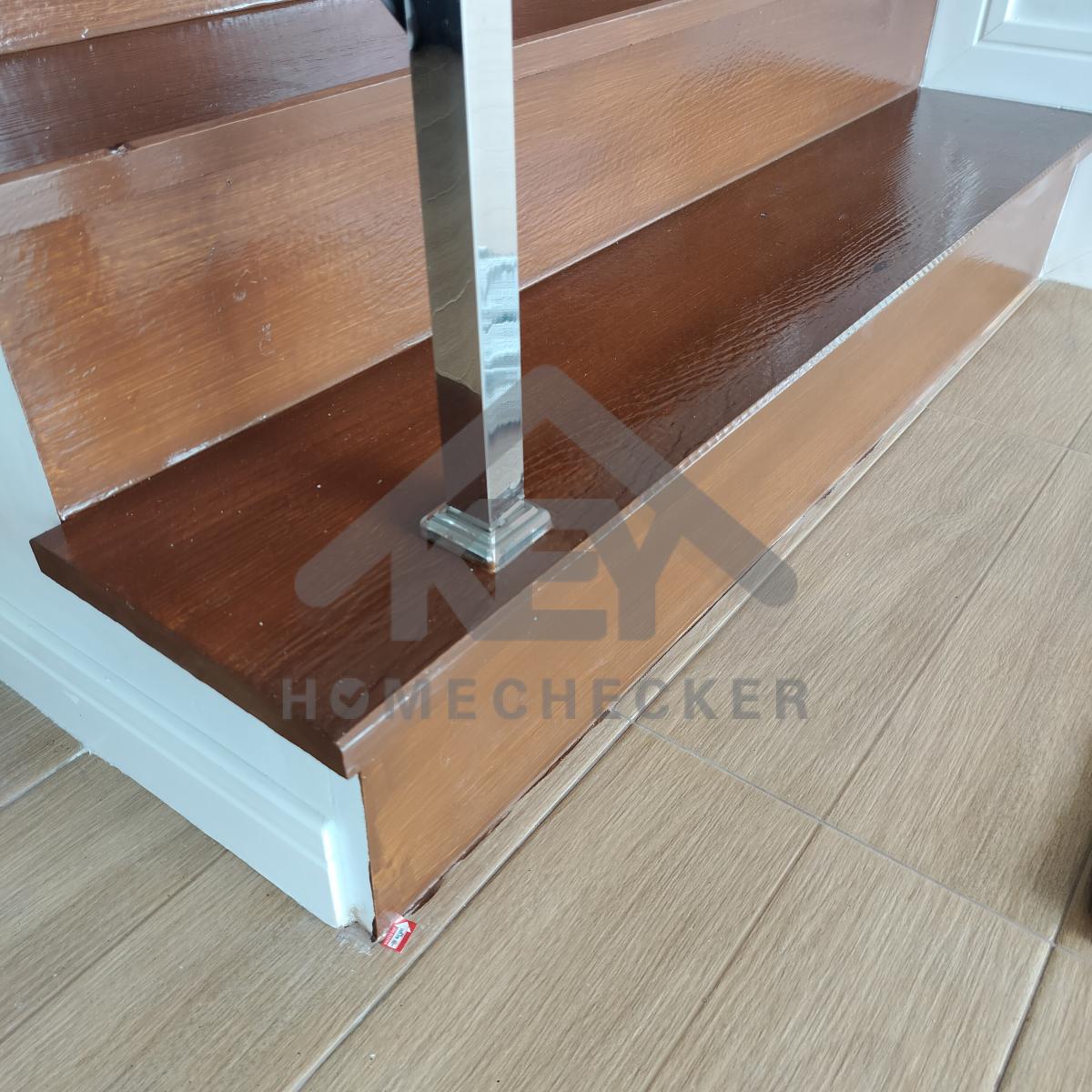

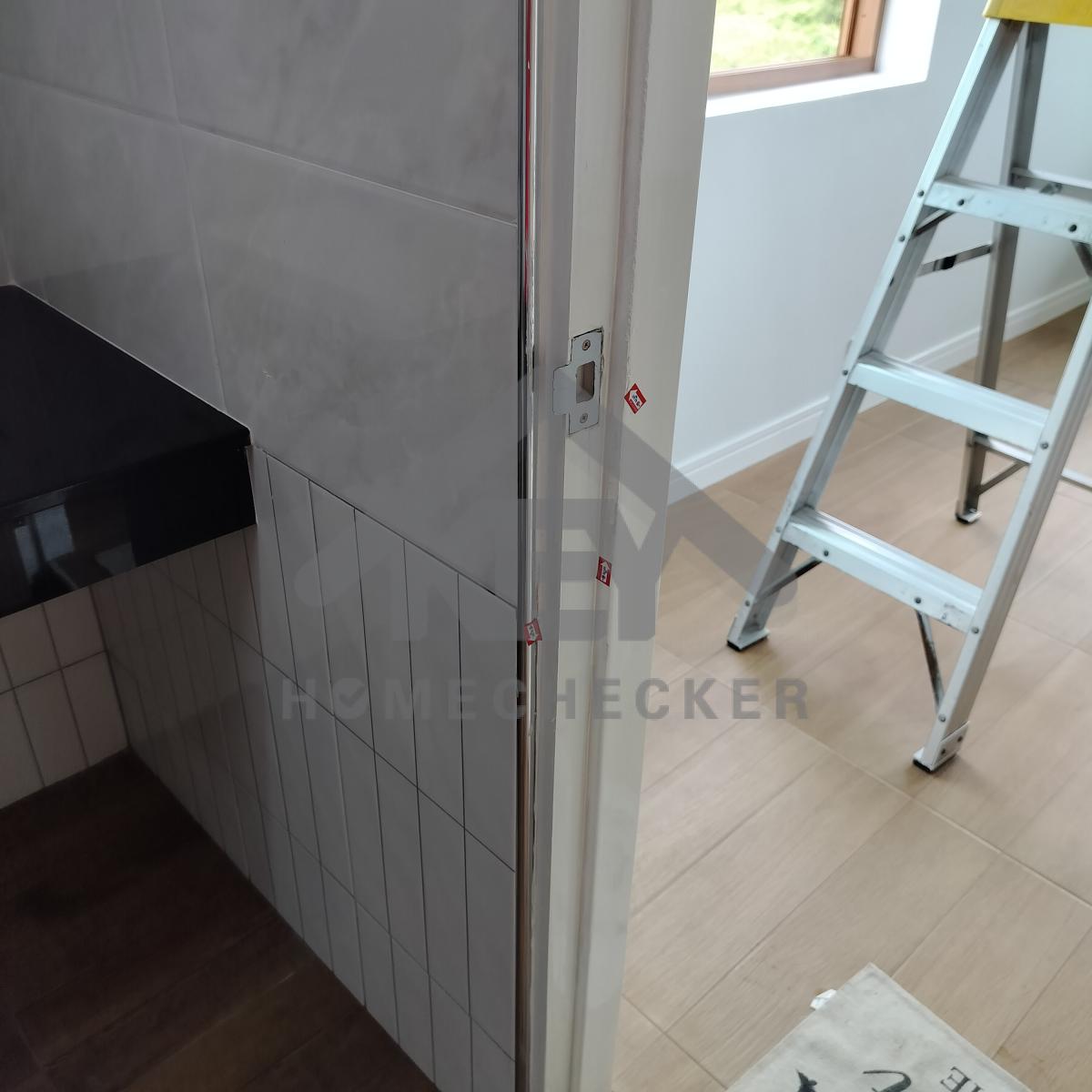

8. งานบันไดชั้น 1

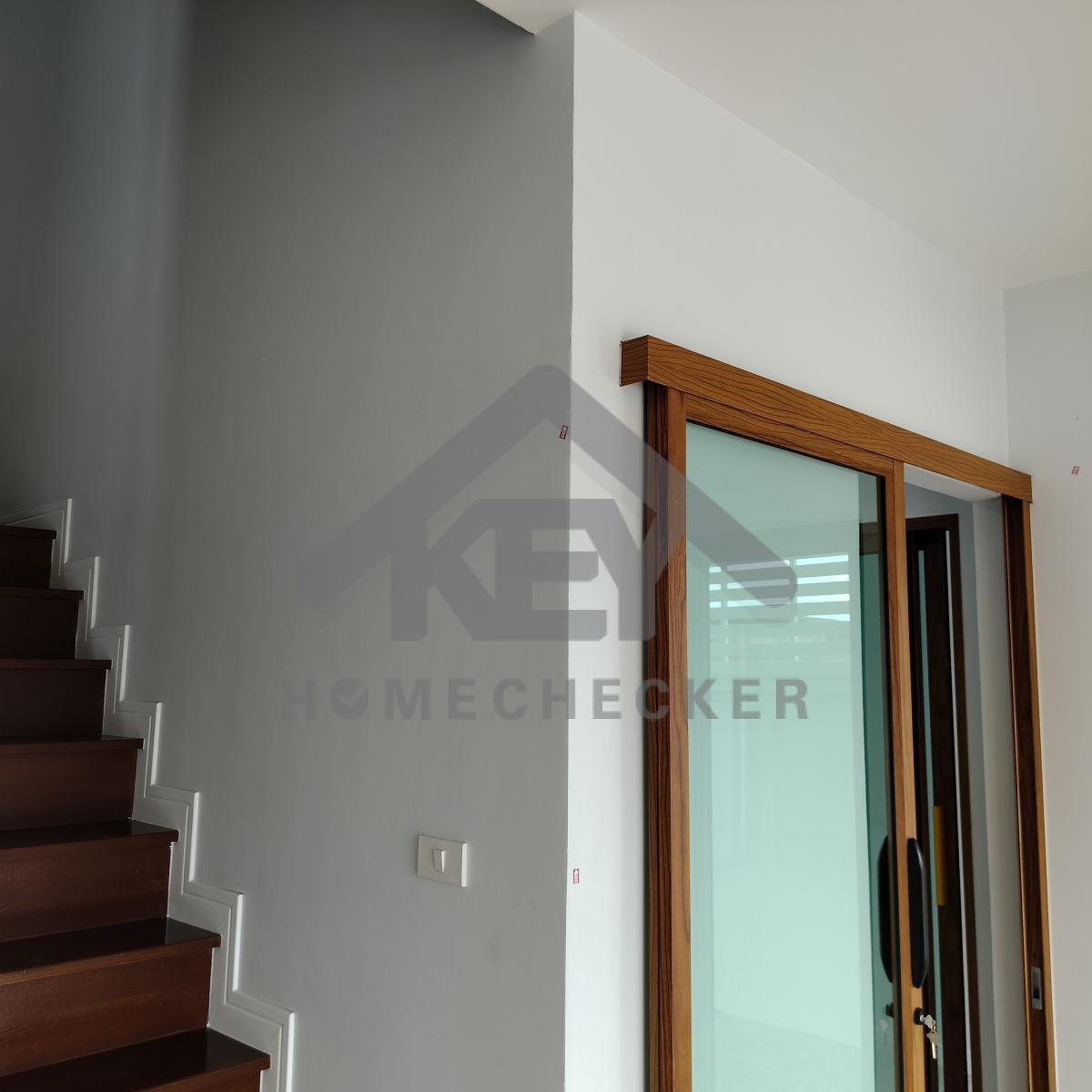

งานบันไดชั้น 1

แก้ไข ทำความสะอาด แต่งเก็บสีขอบบันได

งานบันไดชั้น 1

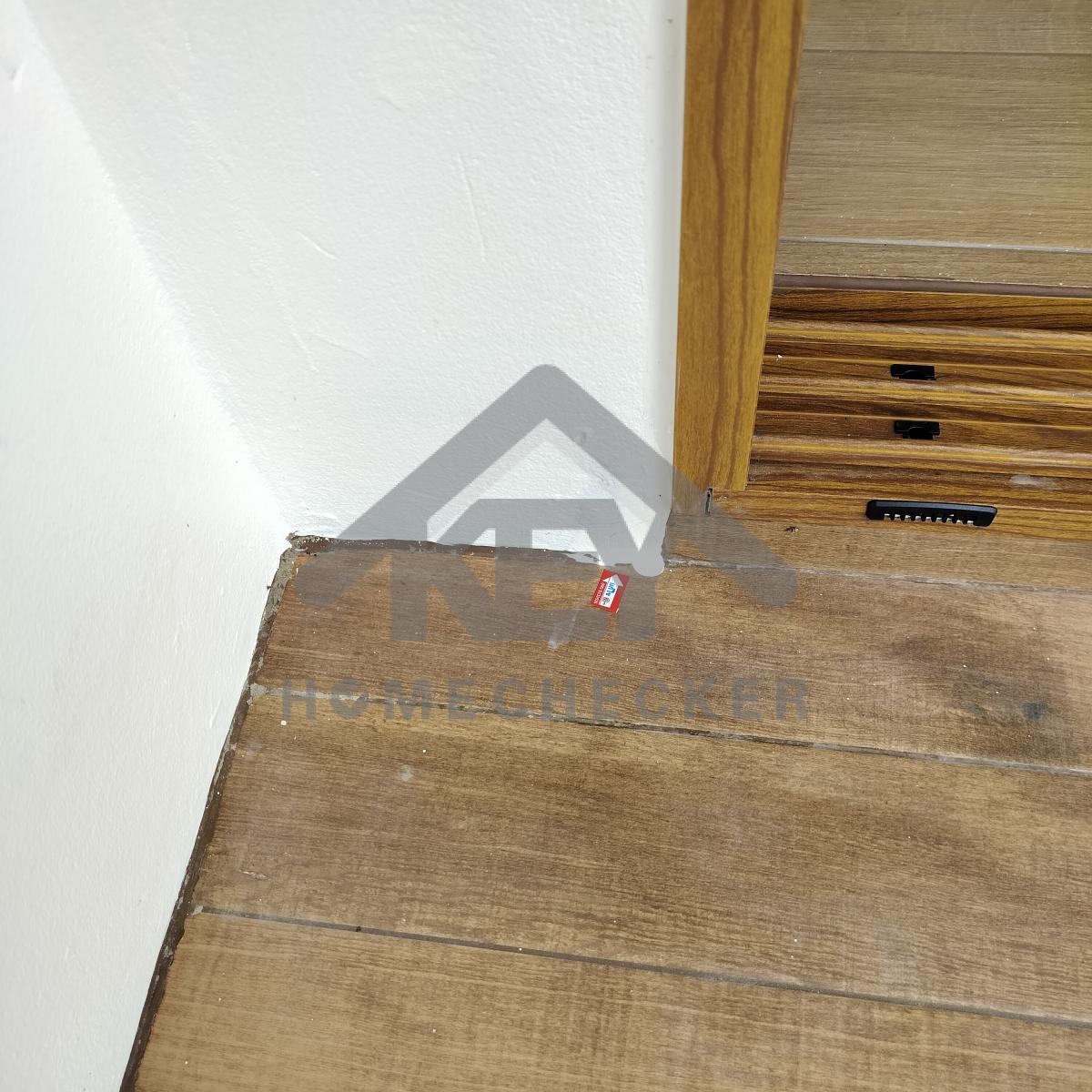

แก้ไข ทำความสะอาดเก็บรอยดินสอขอบบัวบันไดทั้งหมด

งานบันไดชั้น 1

แก้ไข ขัดเก็บรอยเก็บสีเพิ่มเติม

งานบันไดชั้น 1

แก้ไข สีผนังด่าง ขัดเก็บรอยเก็บสีเพิ่มเติม

งานบันไดชั้น 1

แก้ไข เก็บรอยเก็บสีผนังเพิ่มเติม

งานบันไดชั้น 1

แก้ไข เก็บสีแต่งขอบเพิ่มเติม

งานบันไดชั้น 1

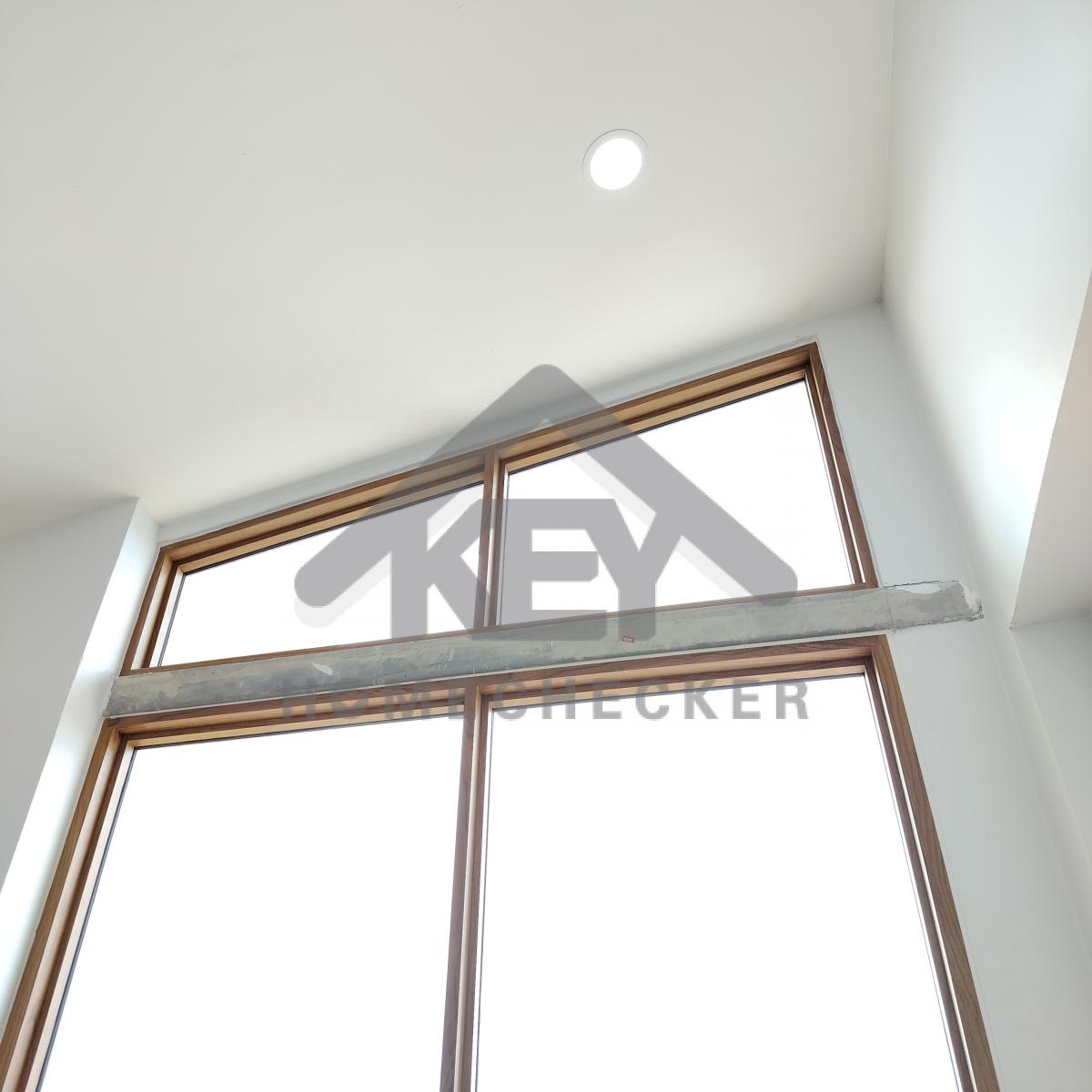

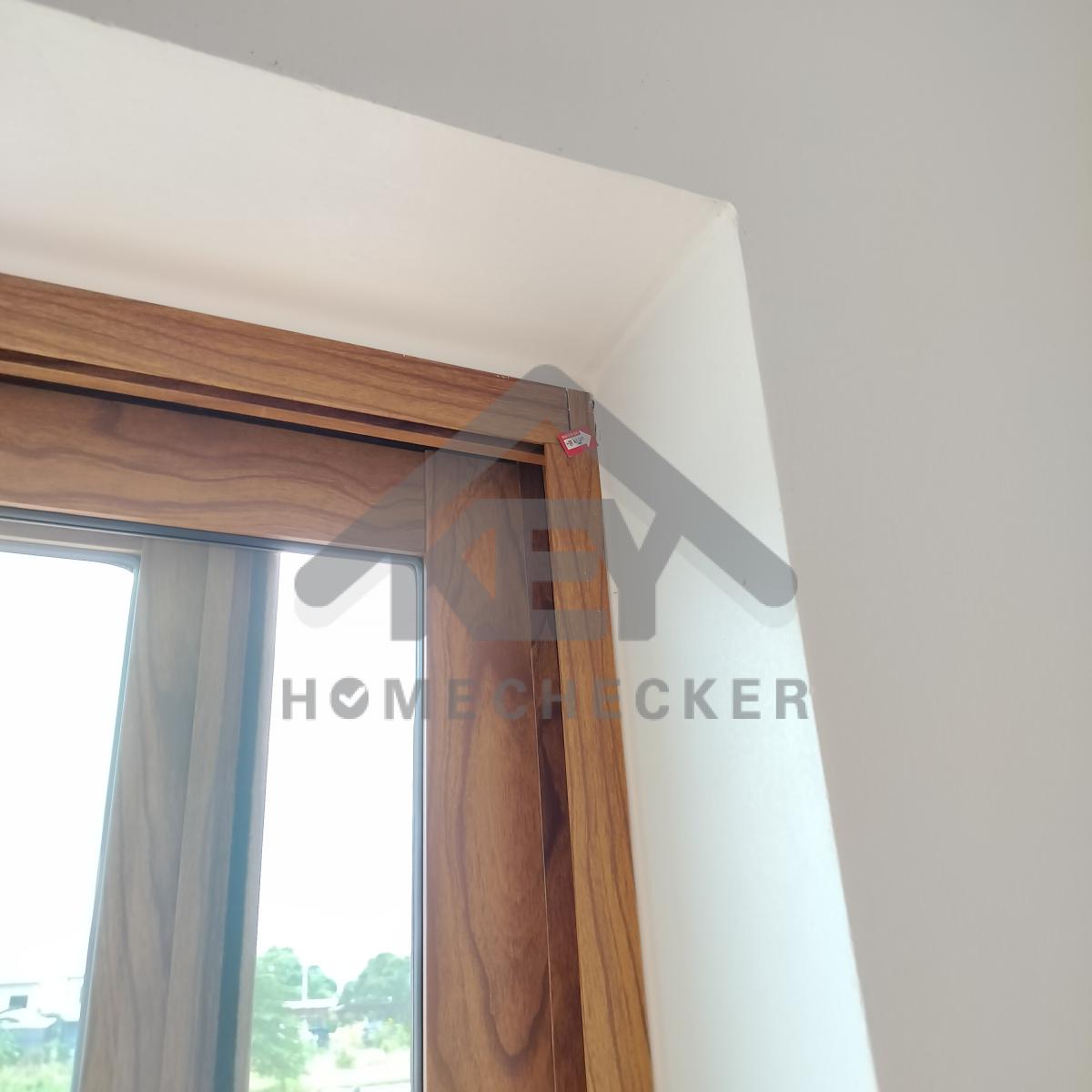

แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอก

งานบันไดชั้น 1

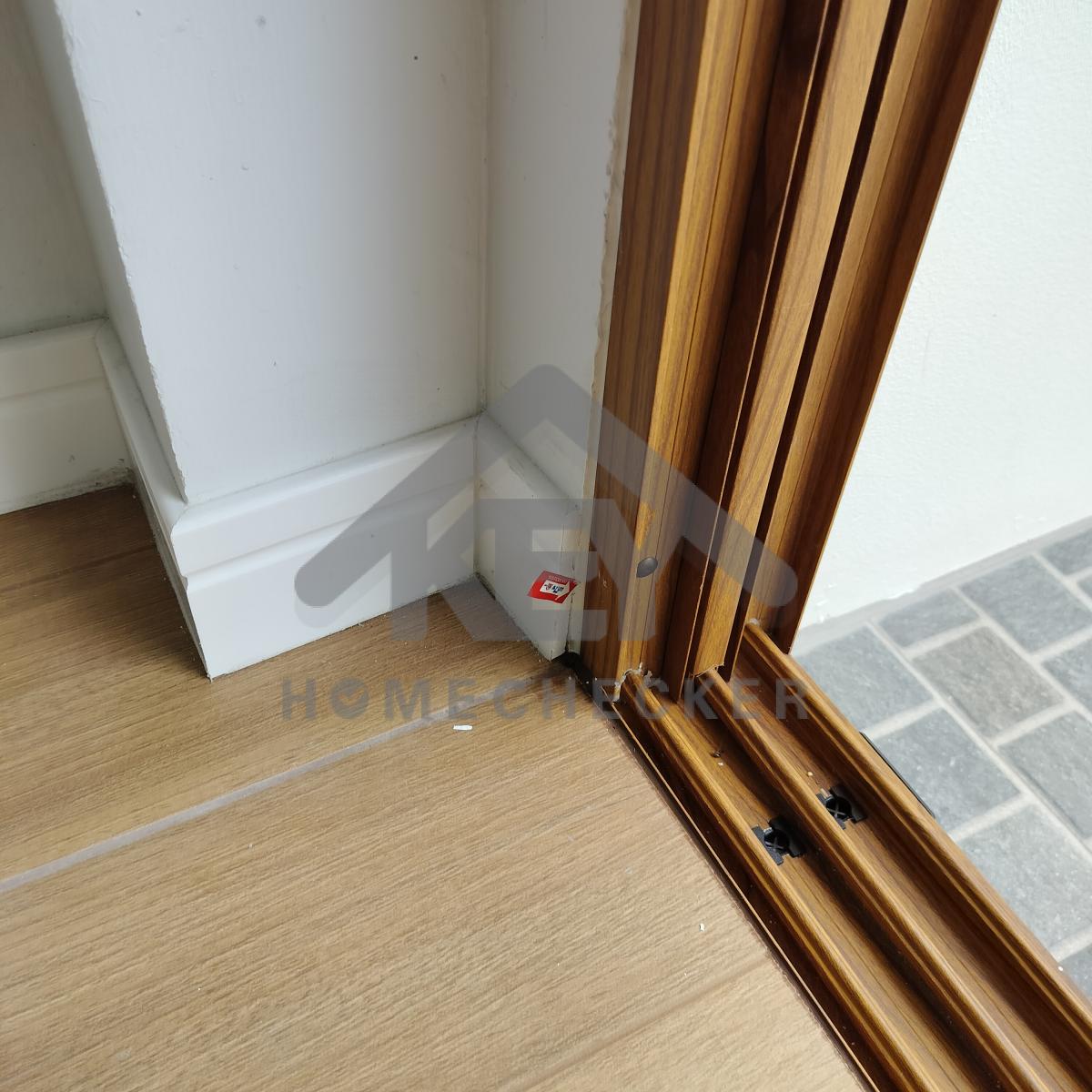

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

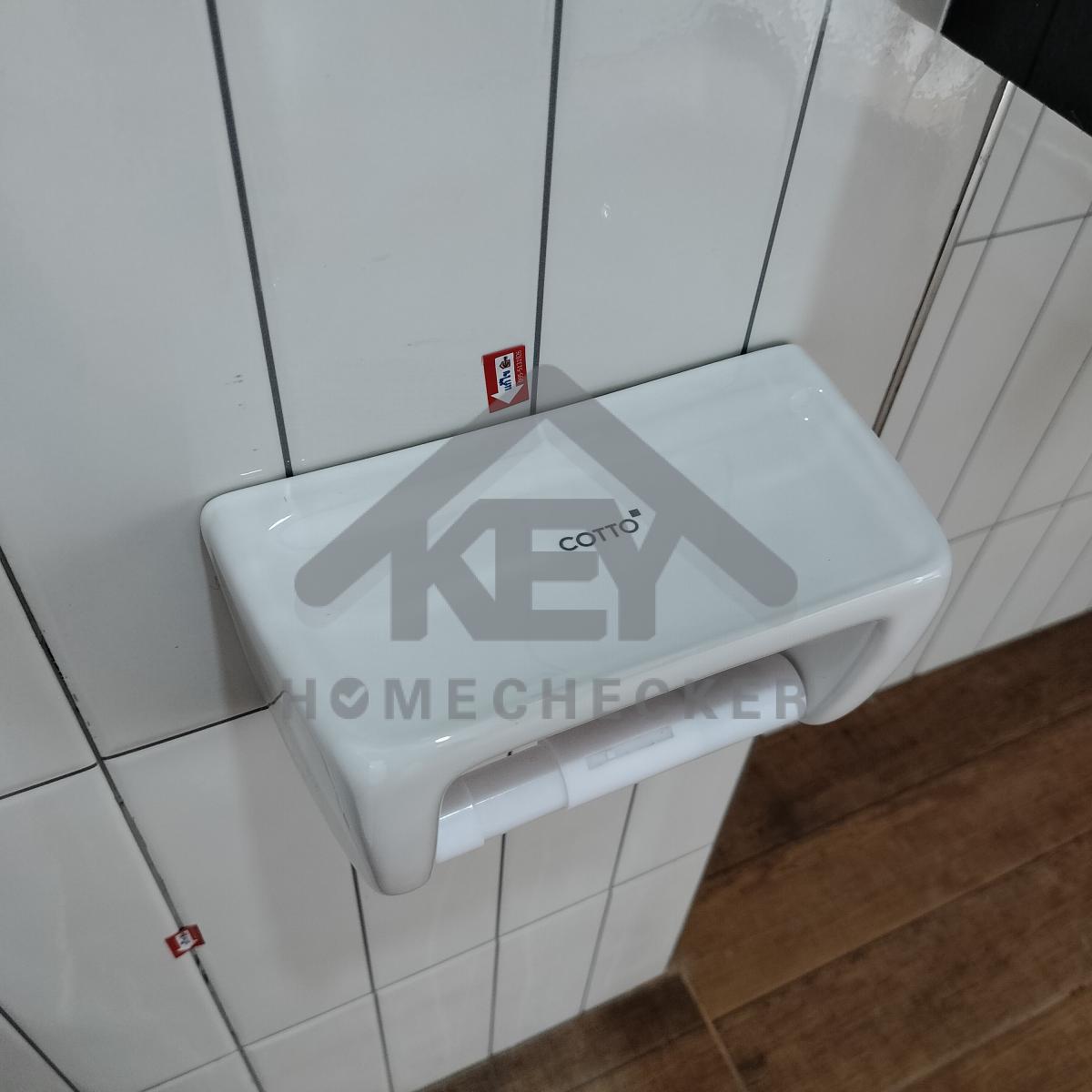

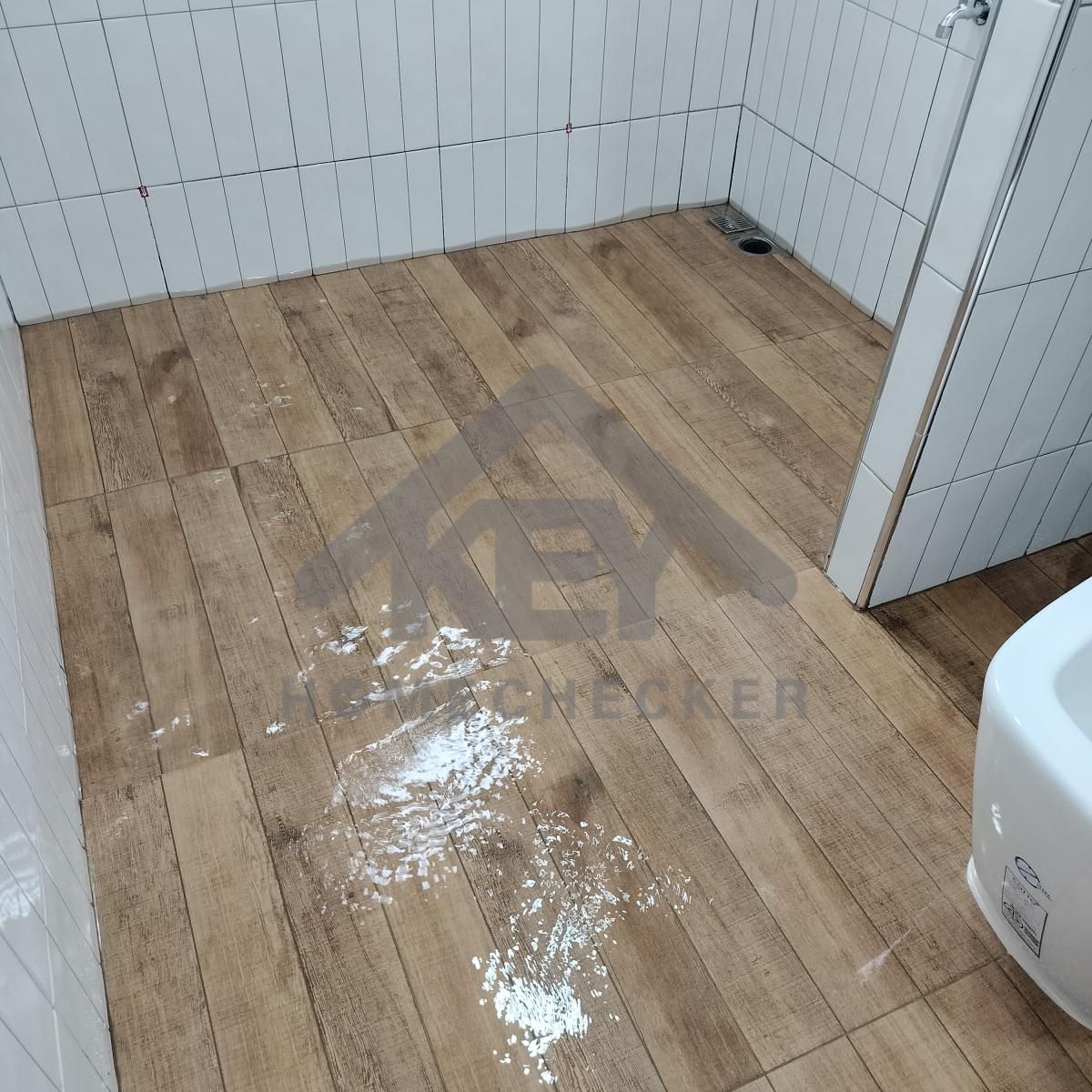

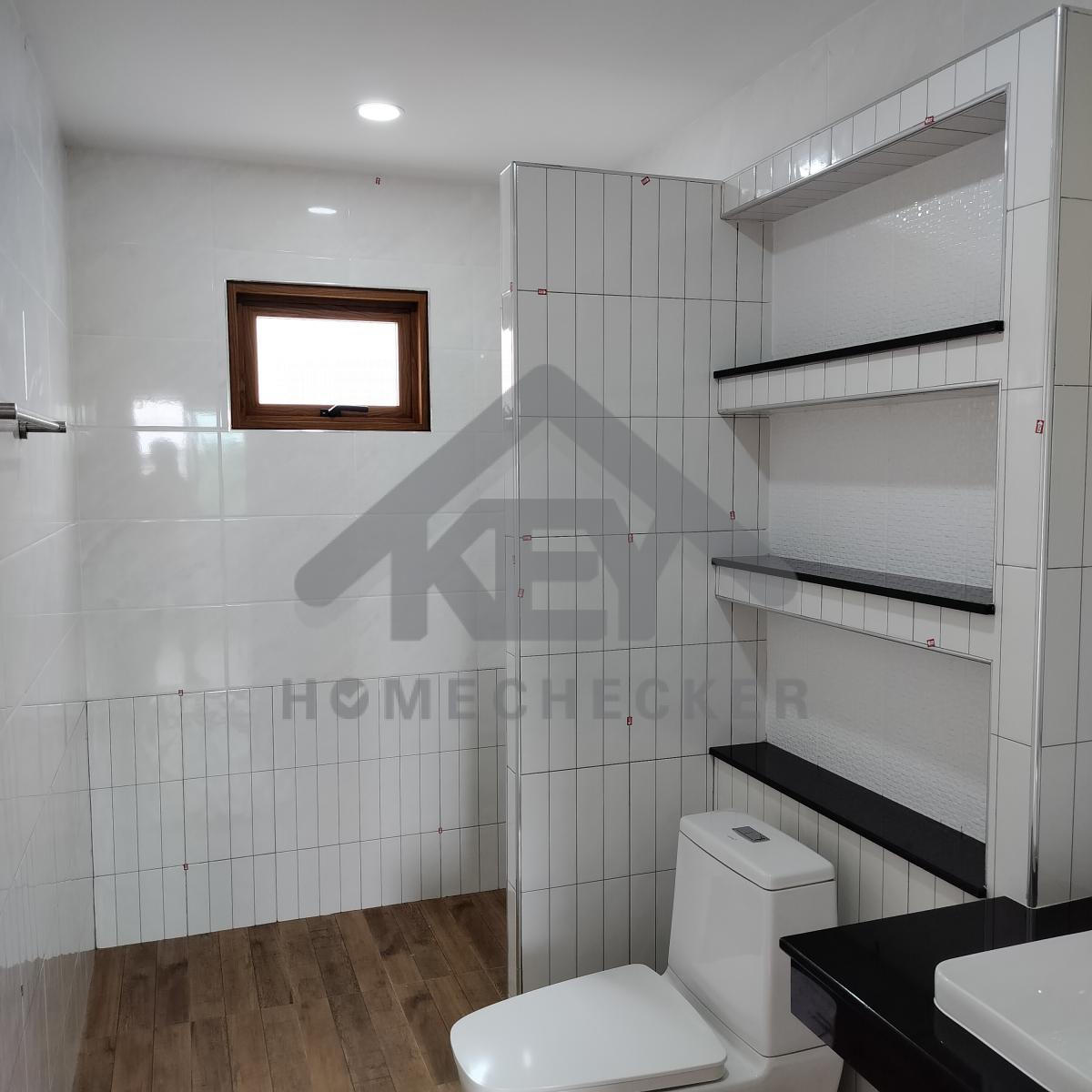

9. งานห้องน้ำชั้น 1 (1)

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

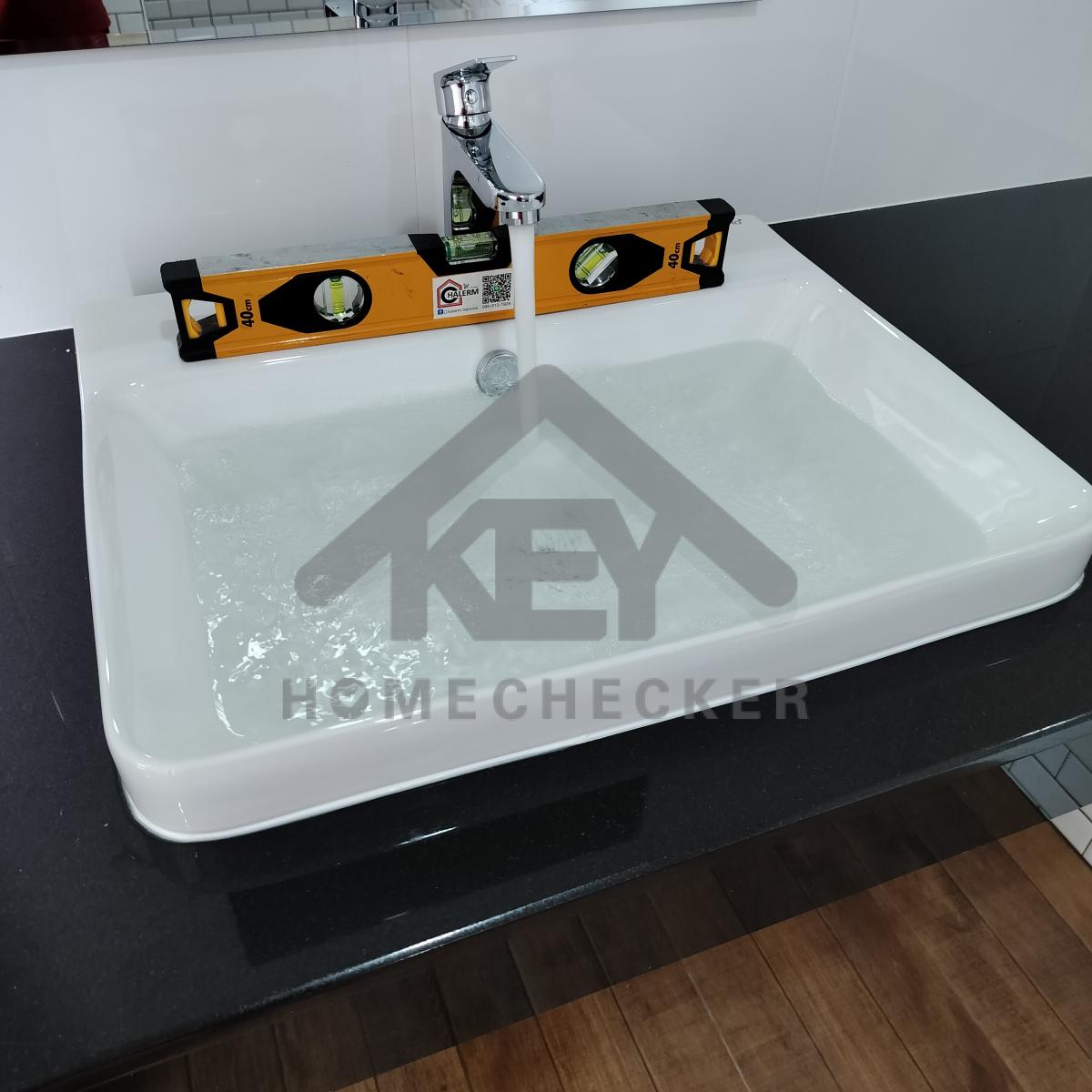

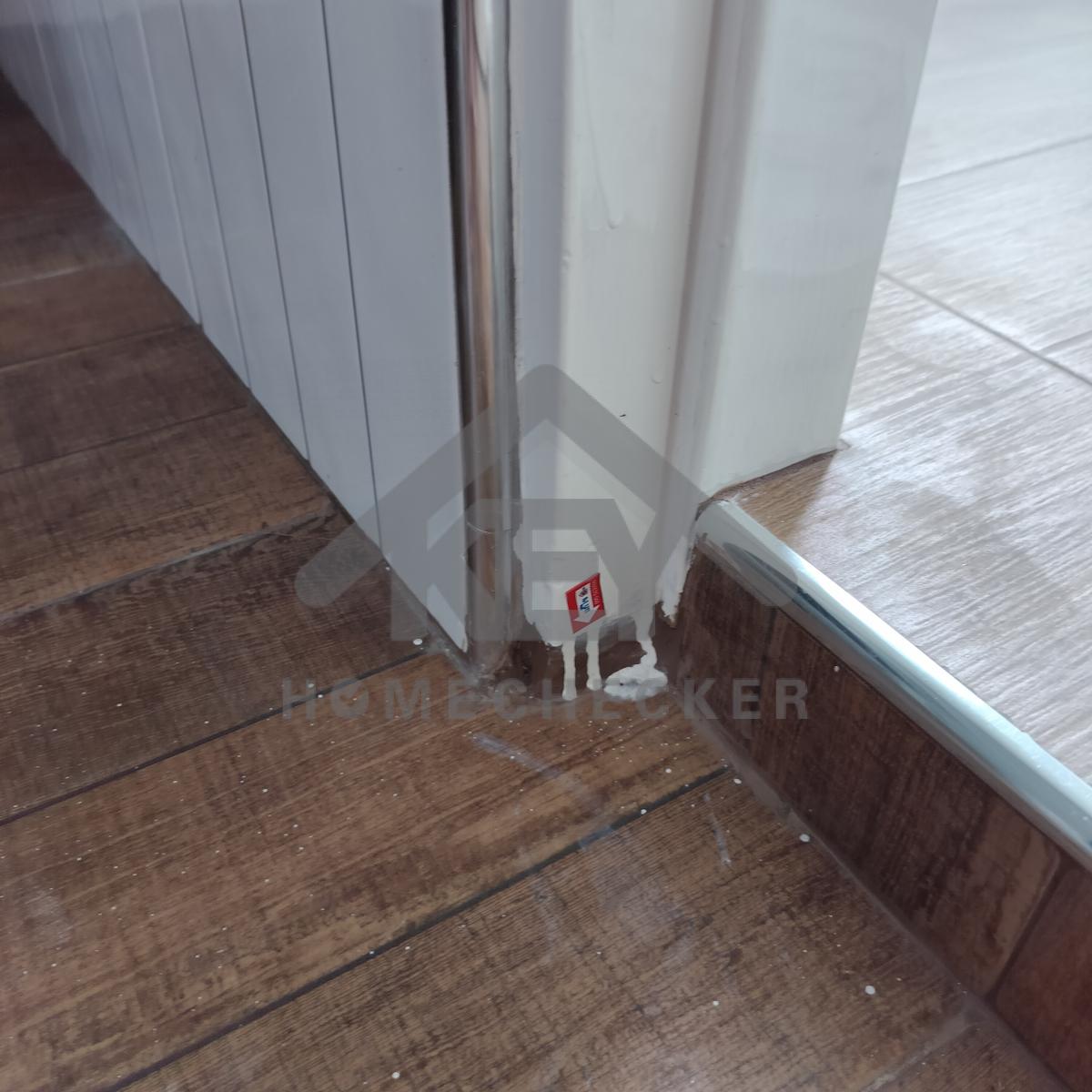

แก้ไข เก็บซิลิโคนขอบอ่างล้างหน้าเพิ่มเติม

งานห้องน้ำชั้น 1 (1)

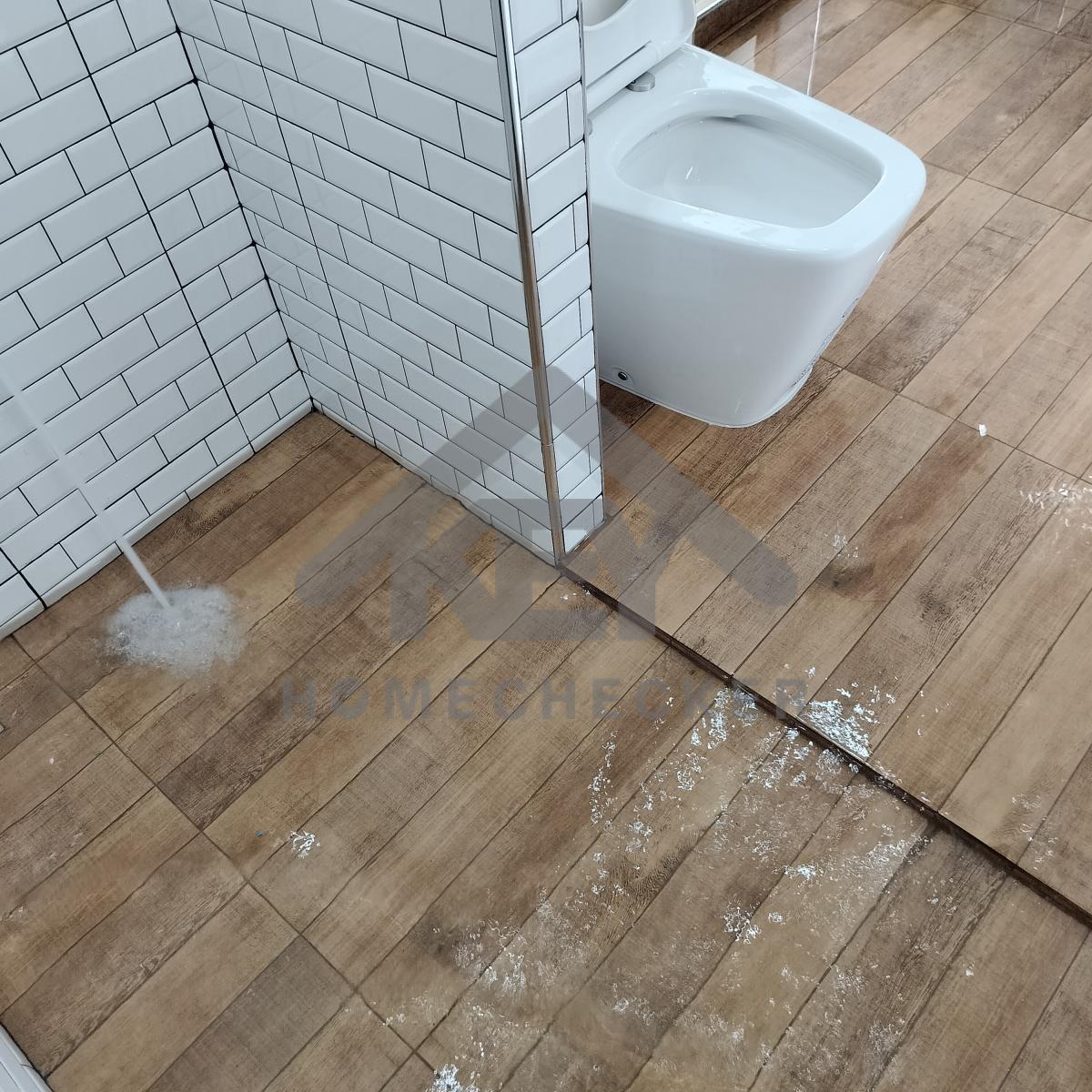

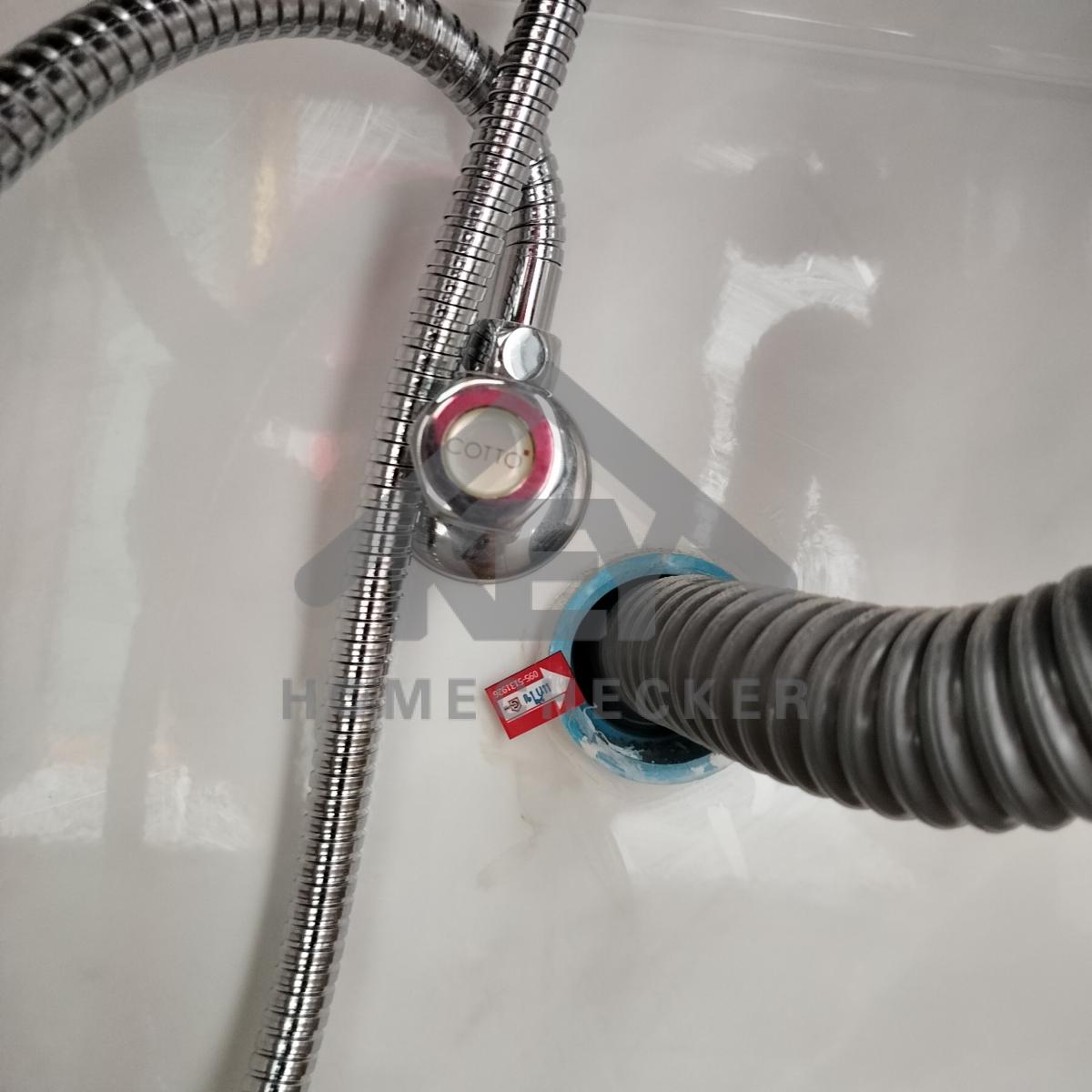

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

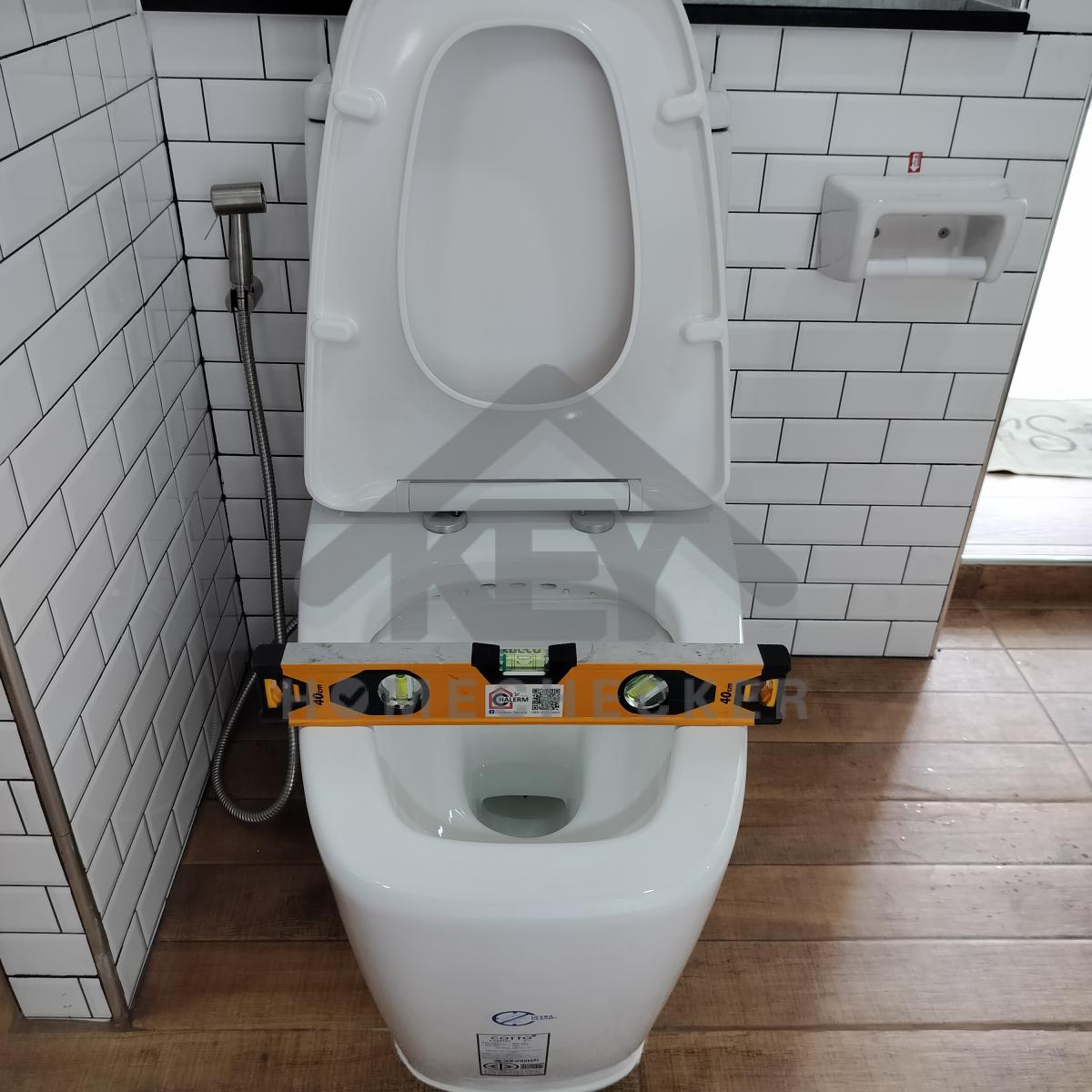

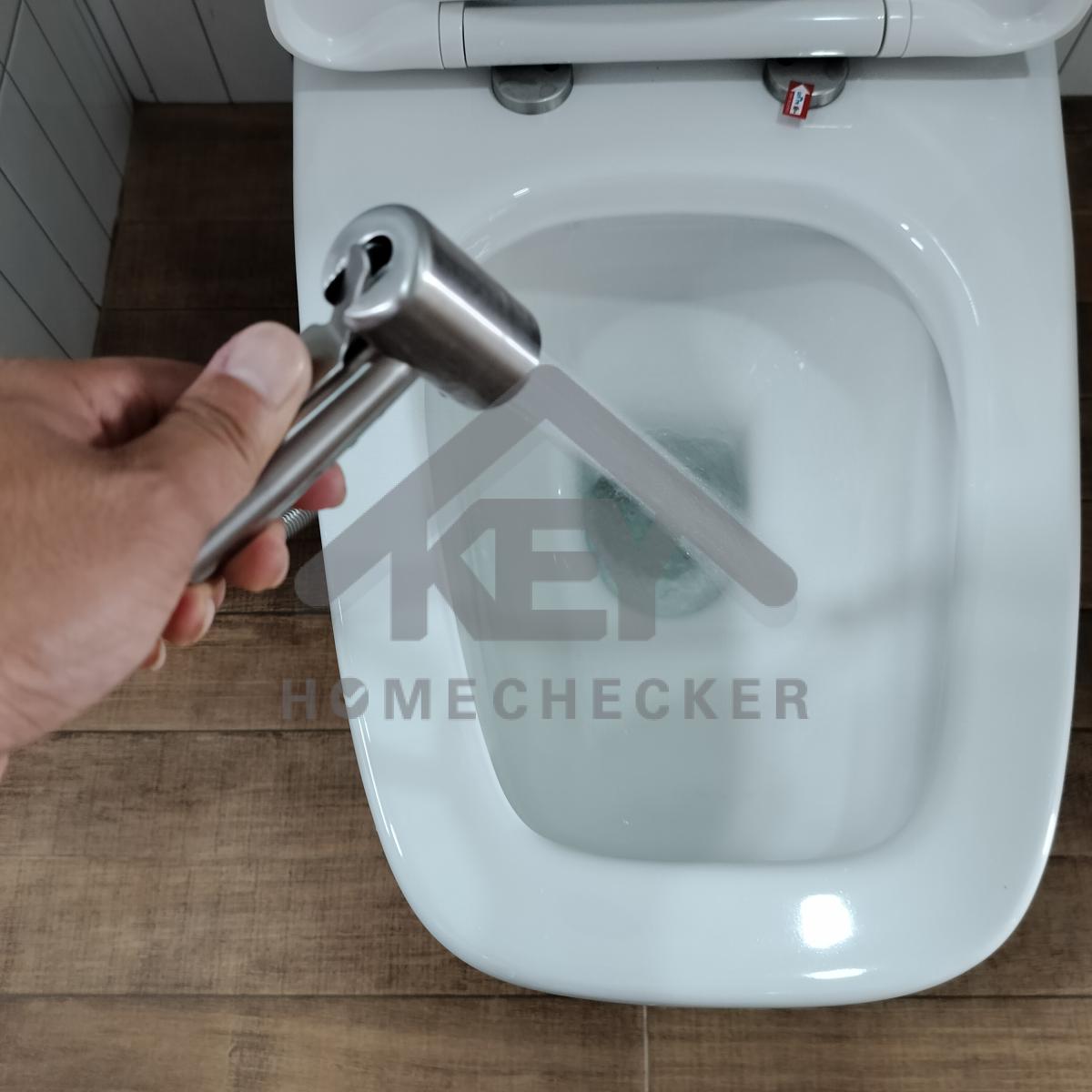

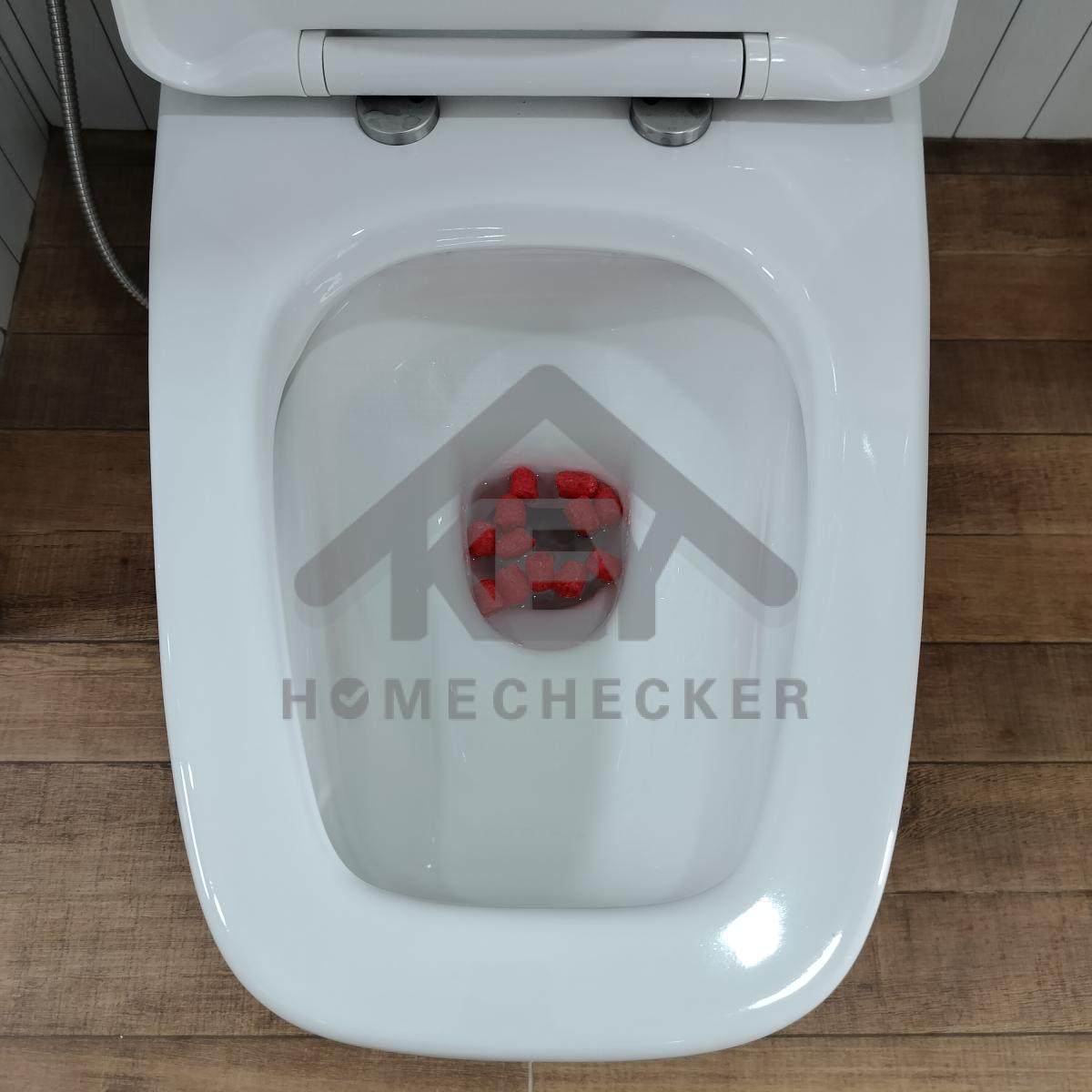

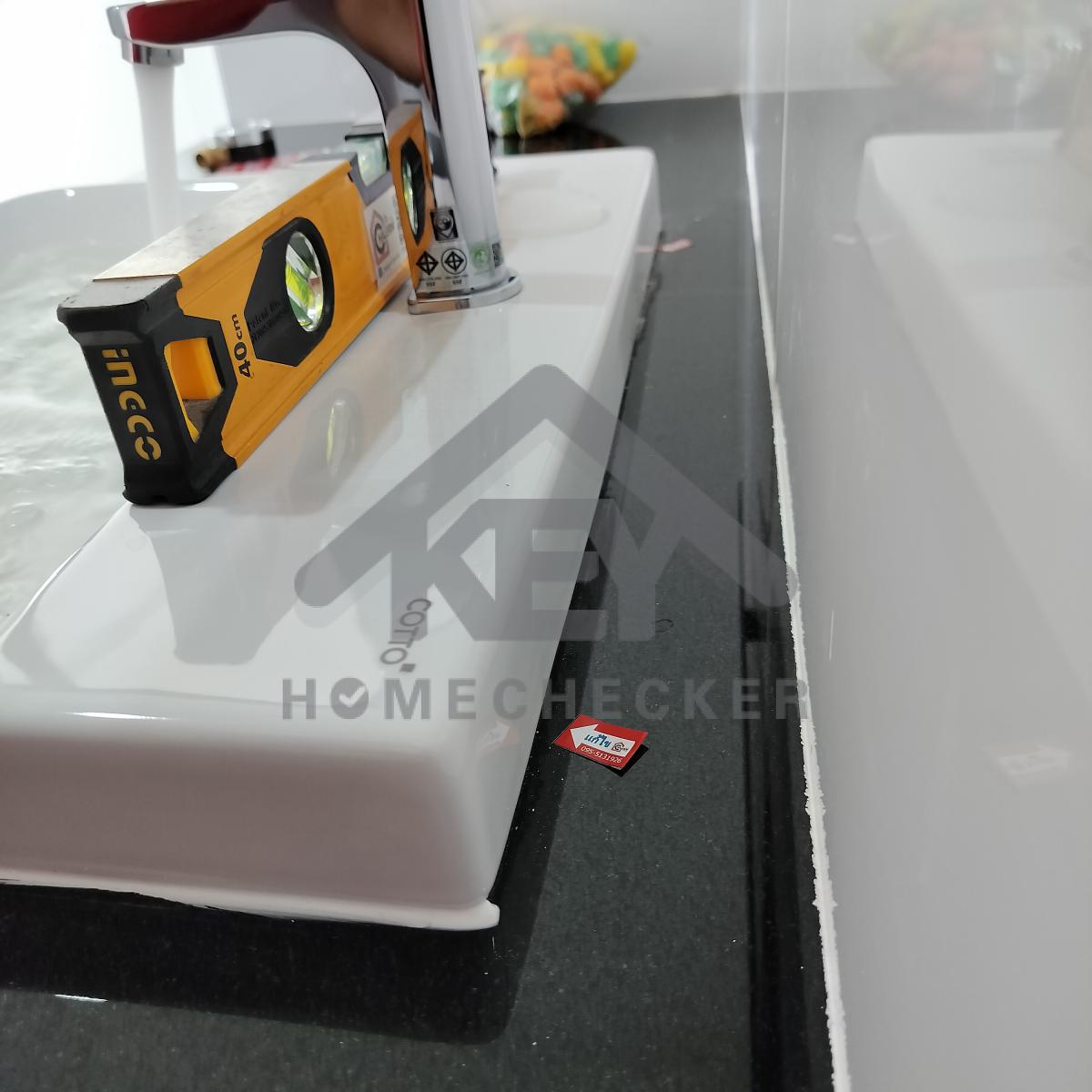

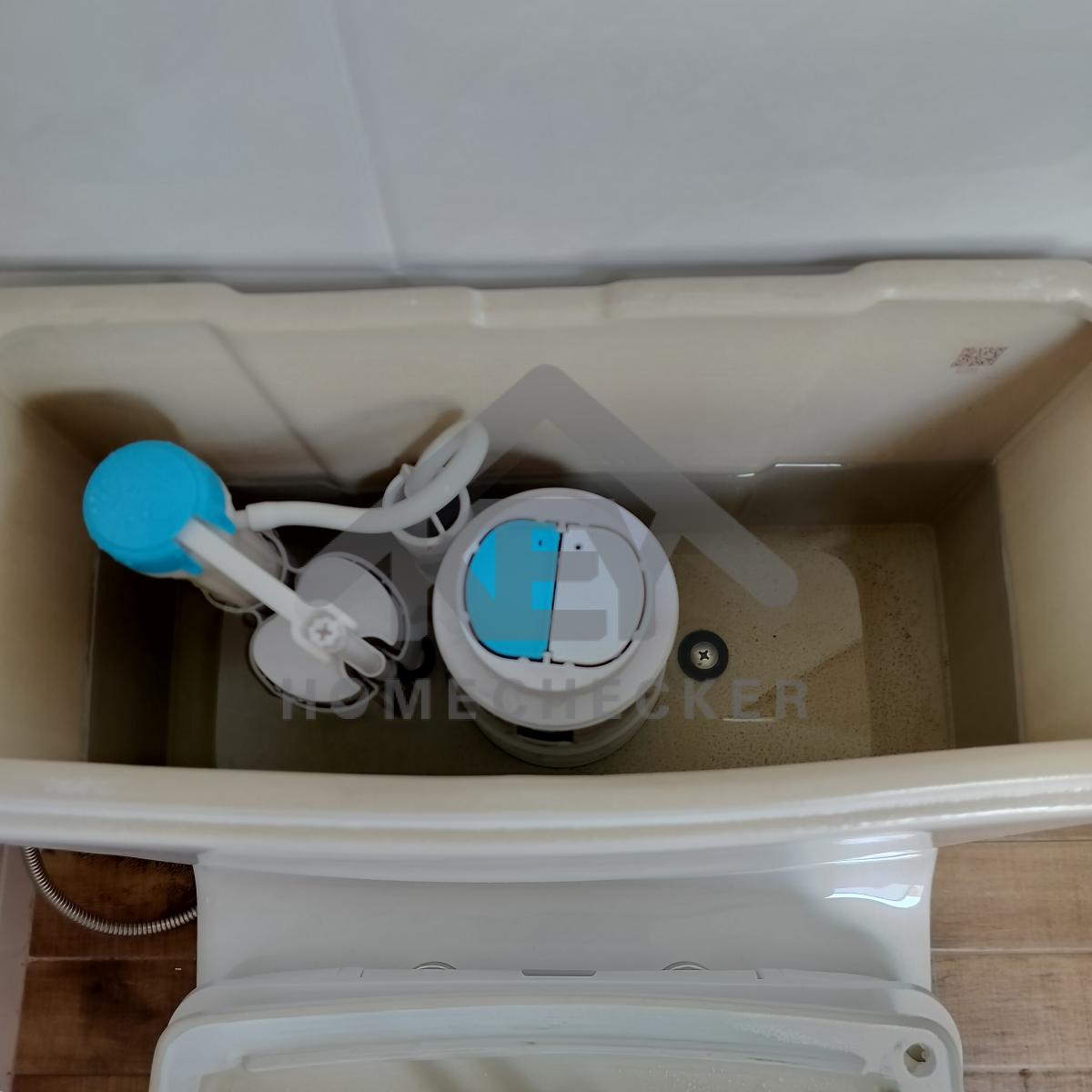

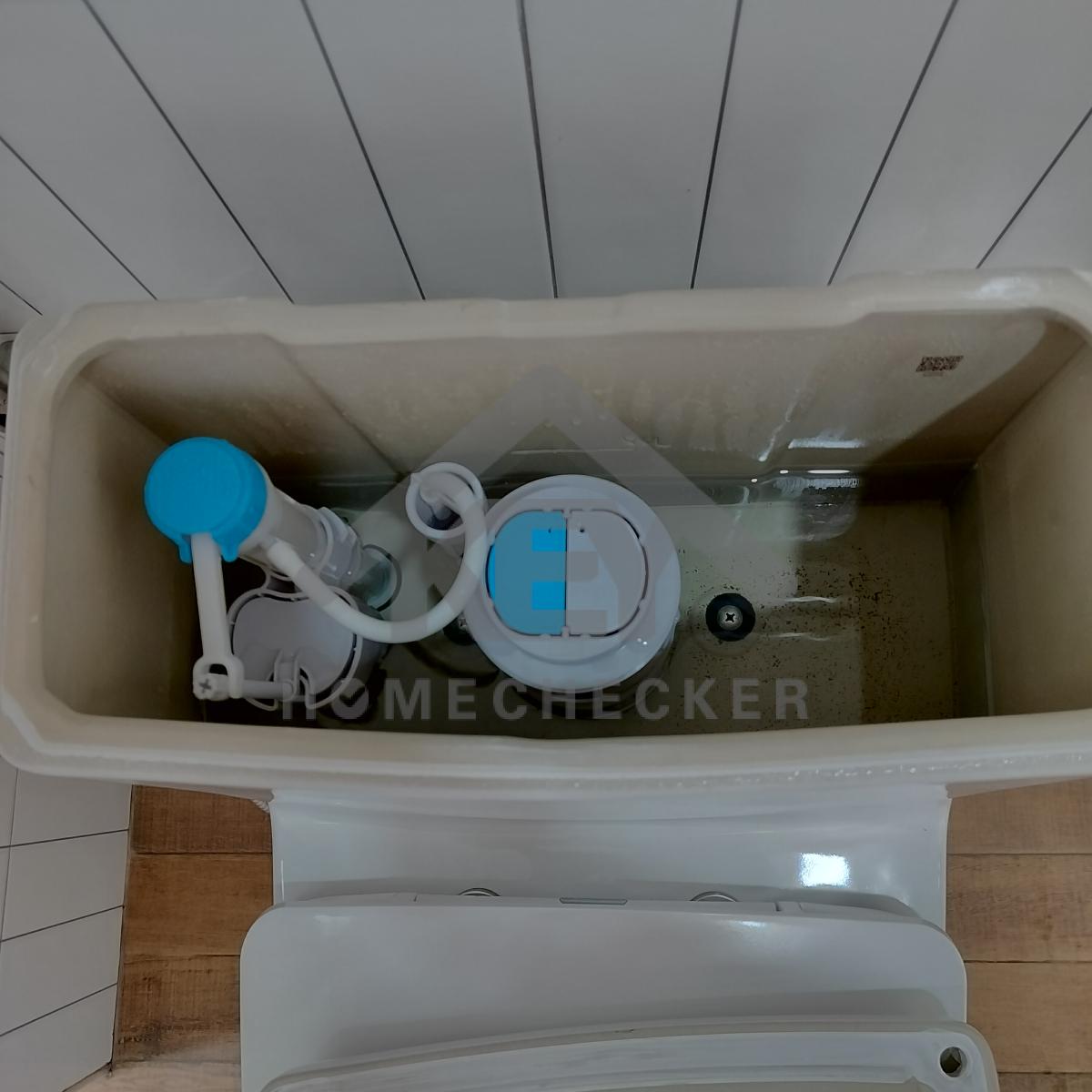

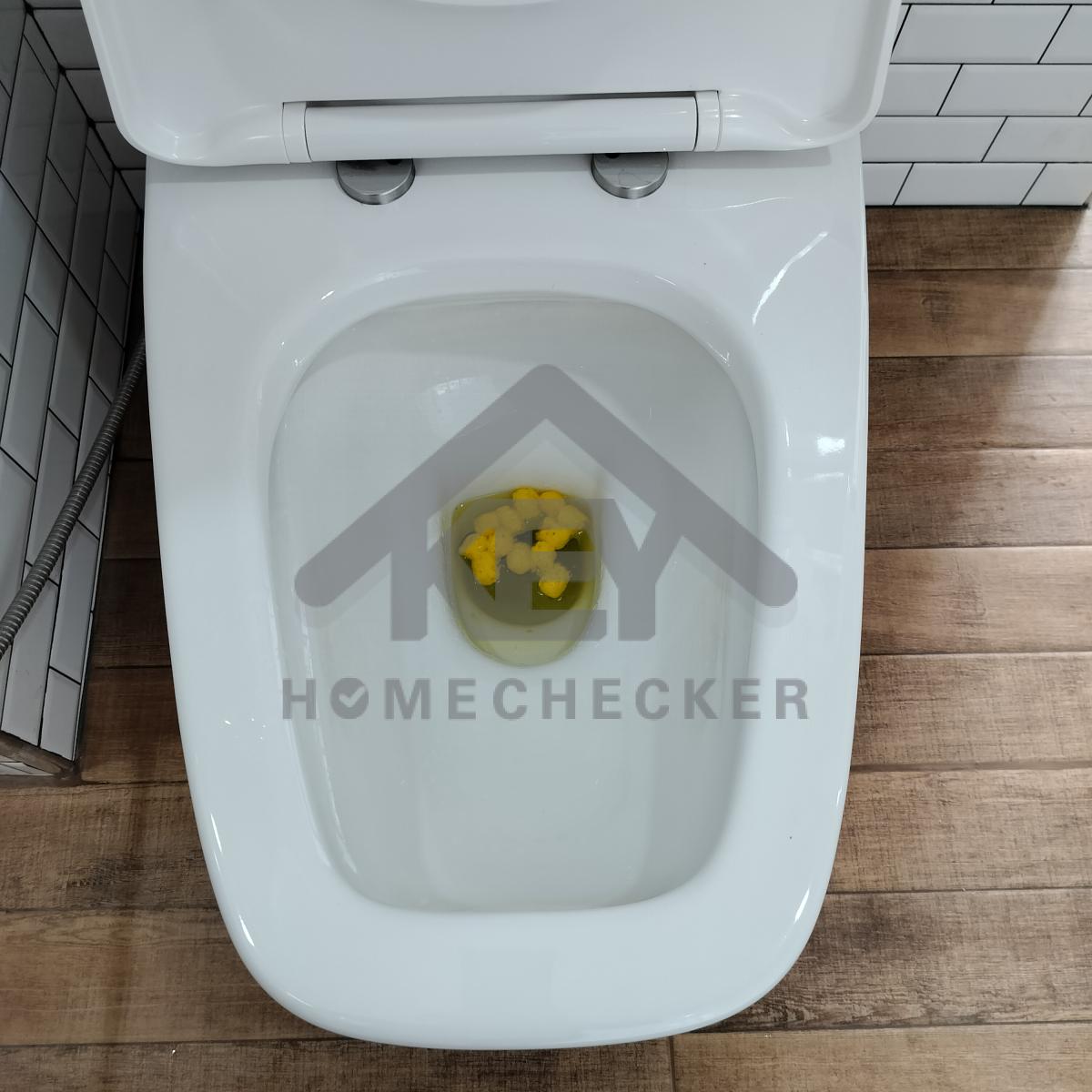

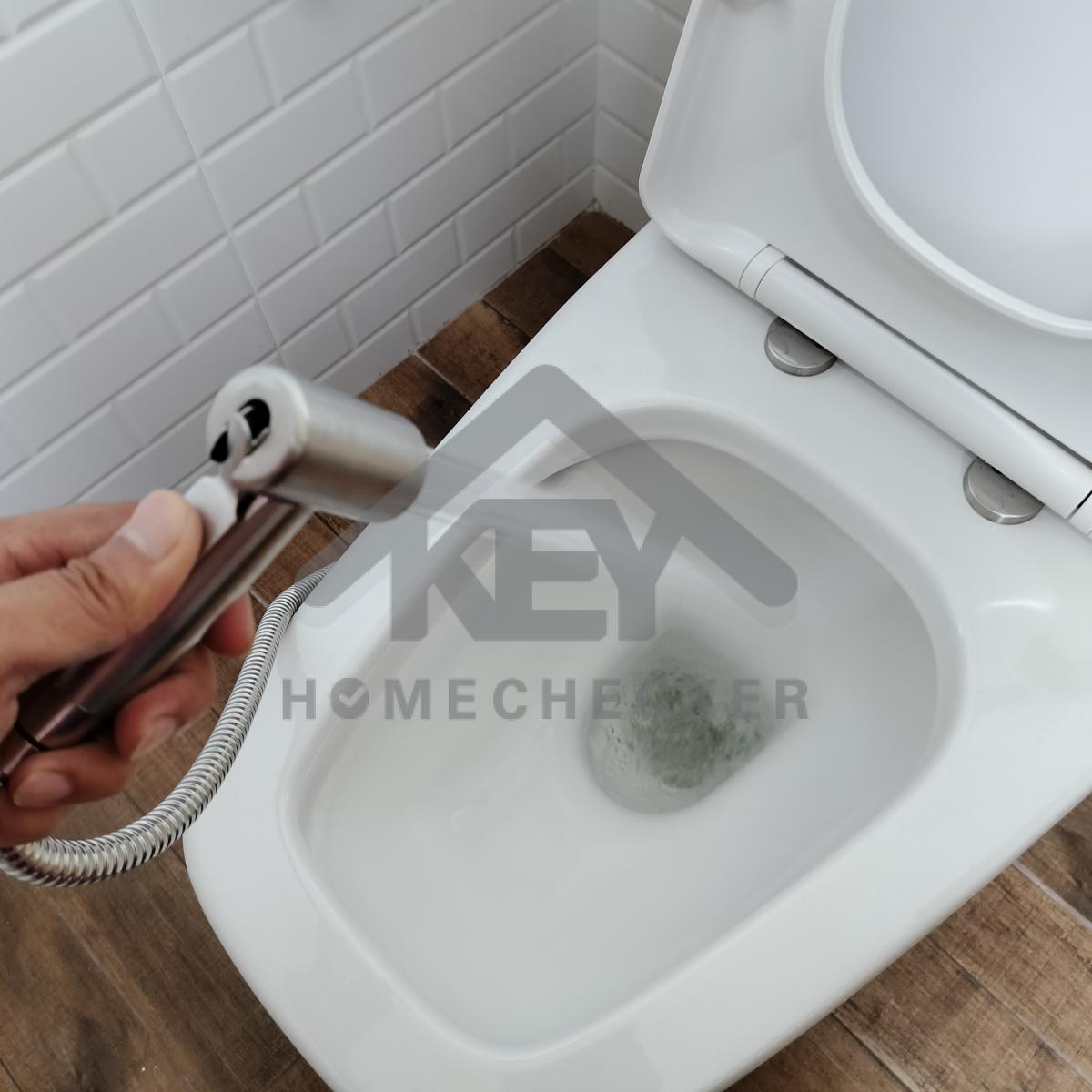

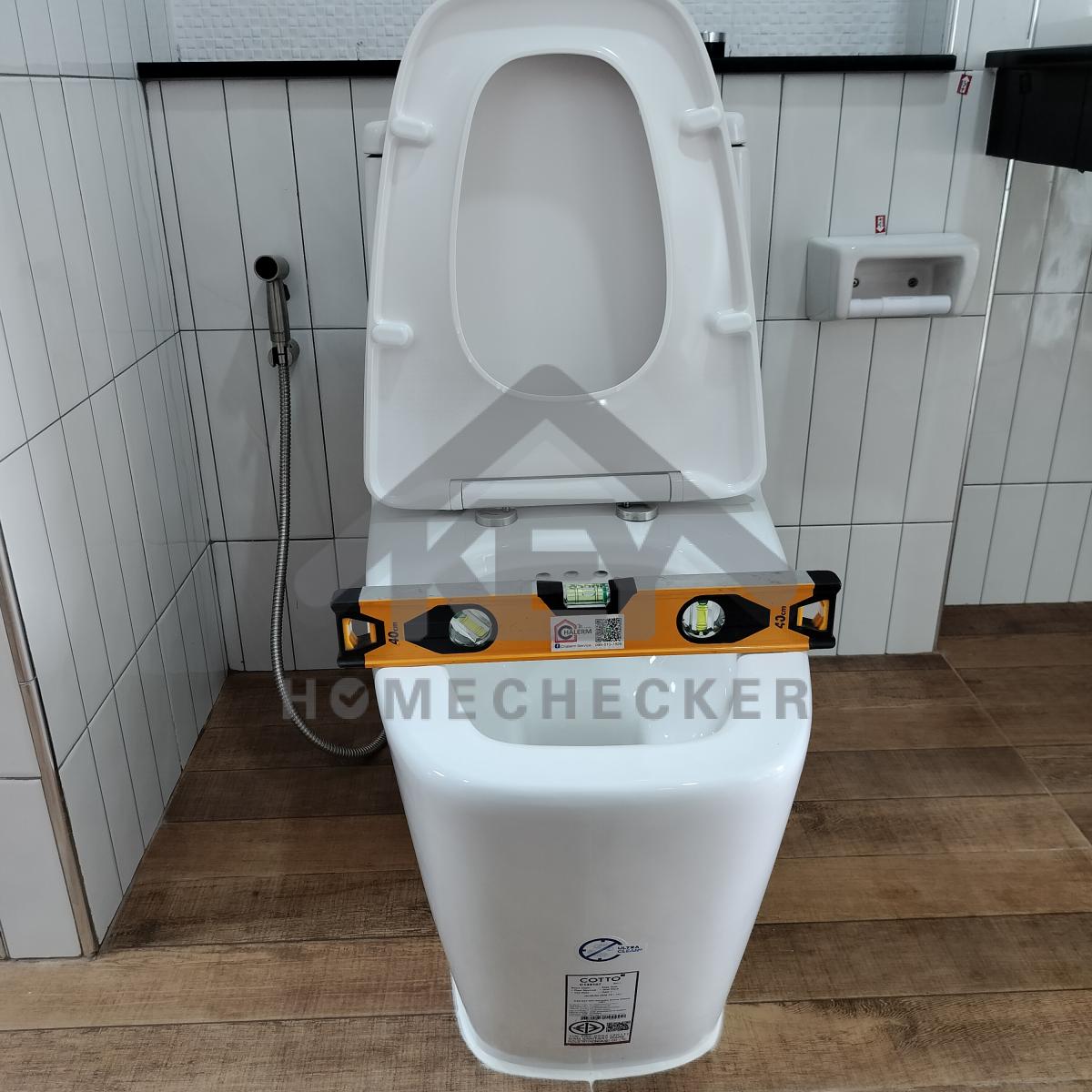

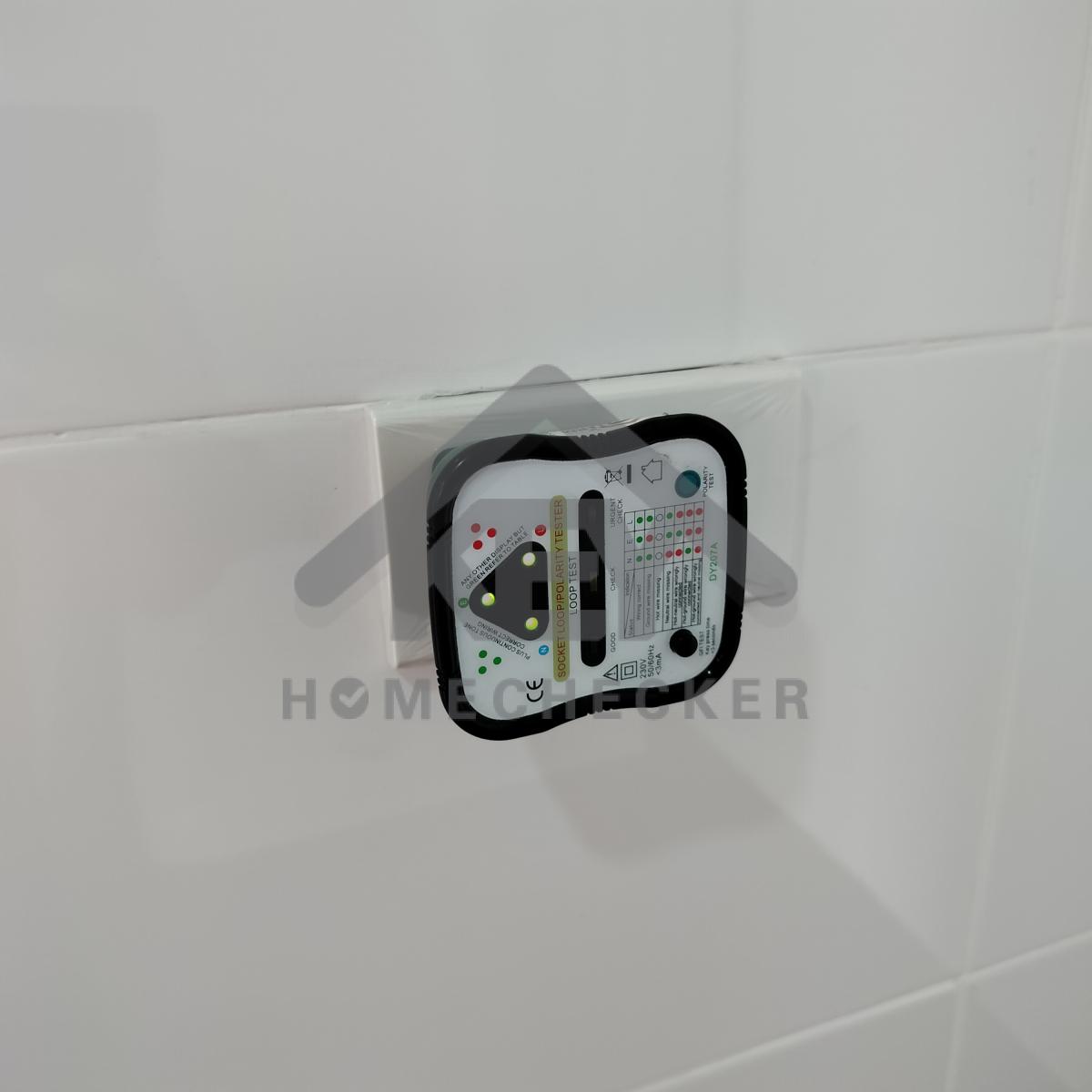

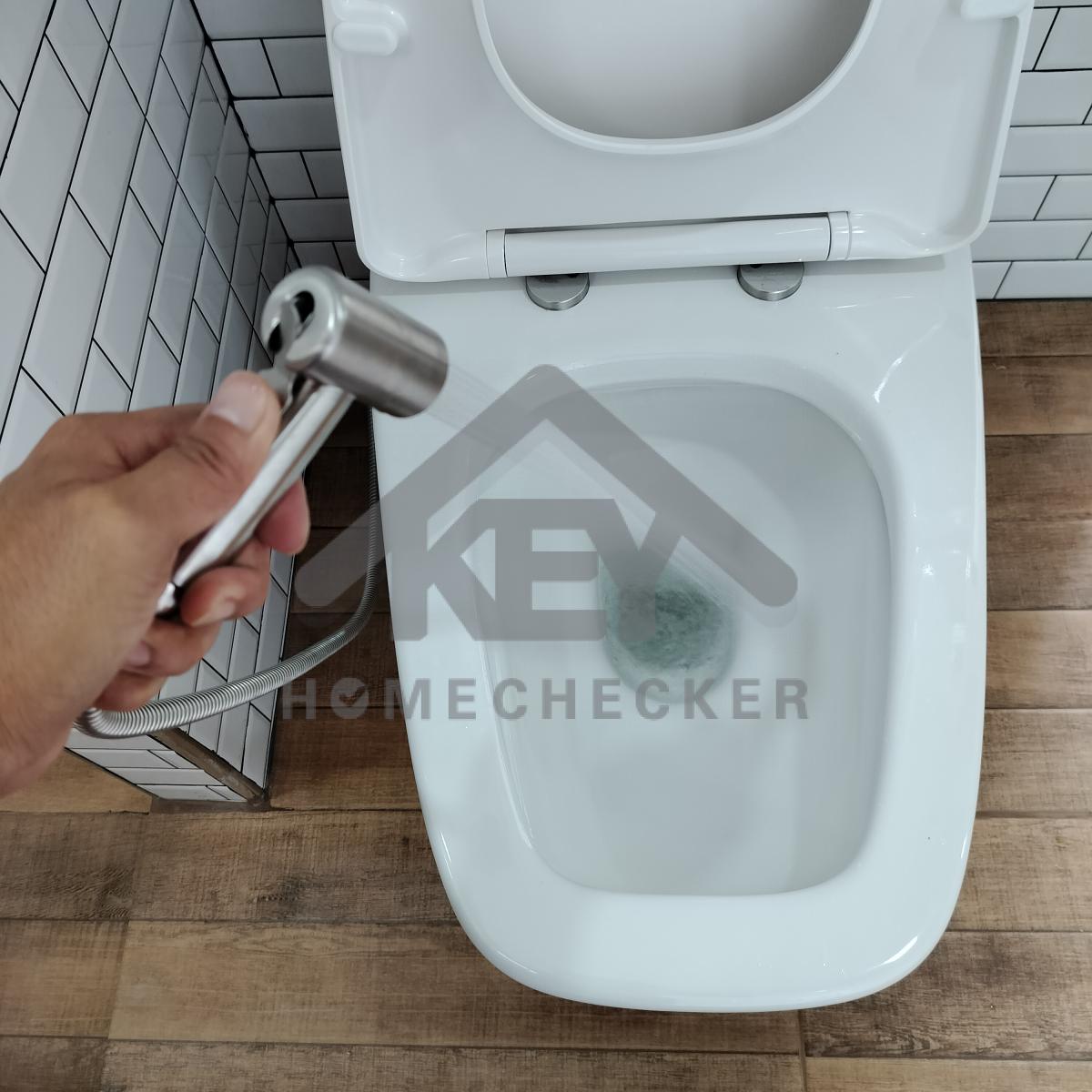

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

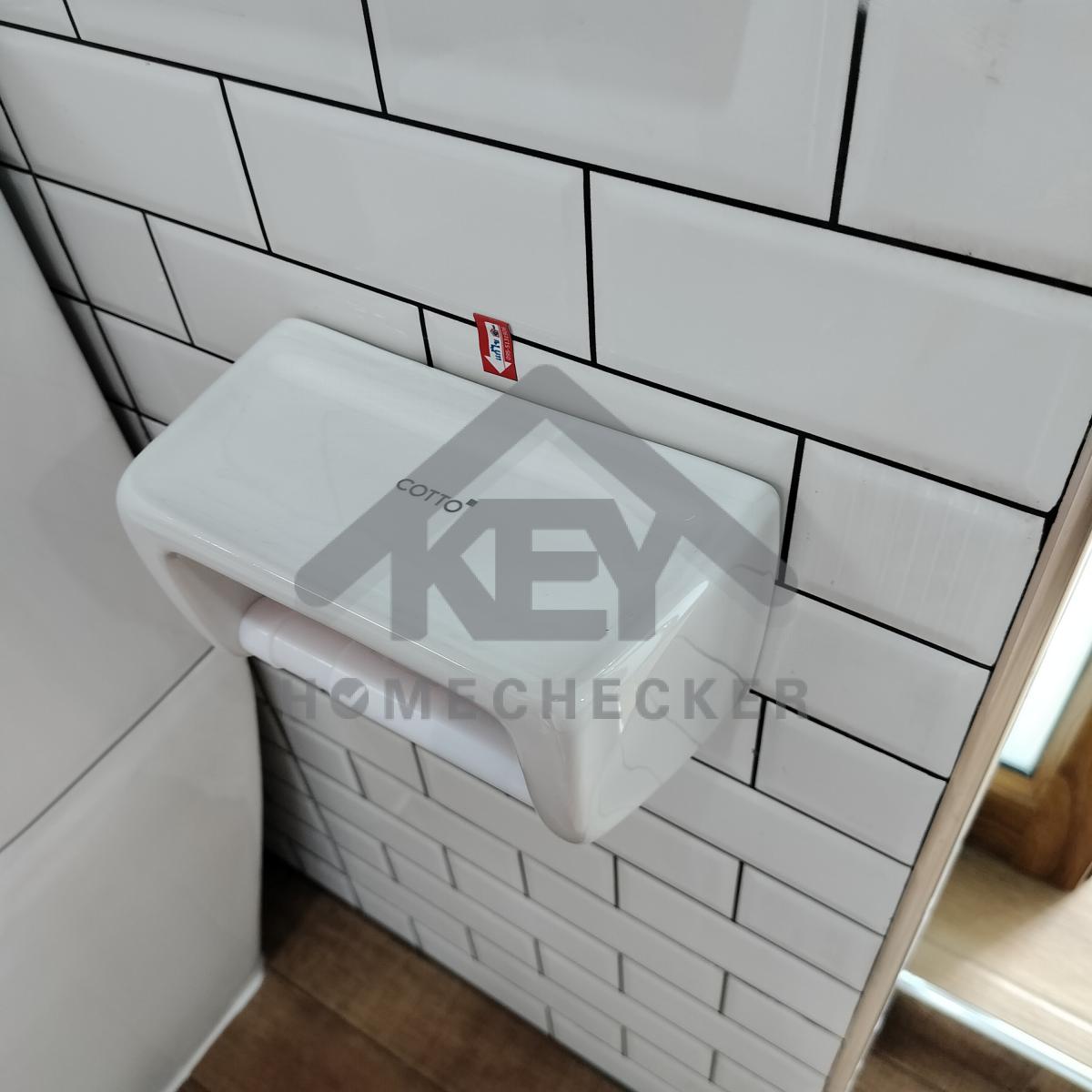

แก้ไข เก็บซิลิโคนขอบที่ใส่กระดาษทิชชู่เพิ่มเติม

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

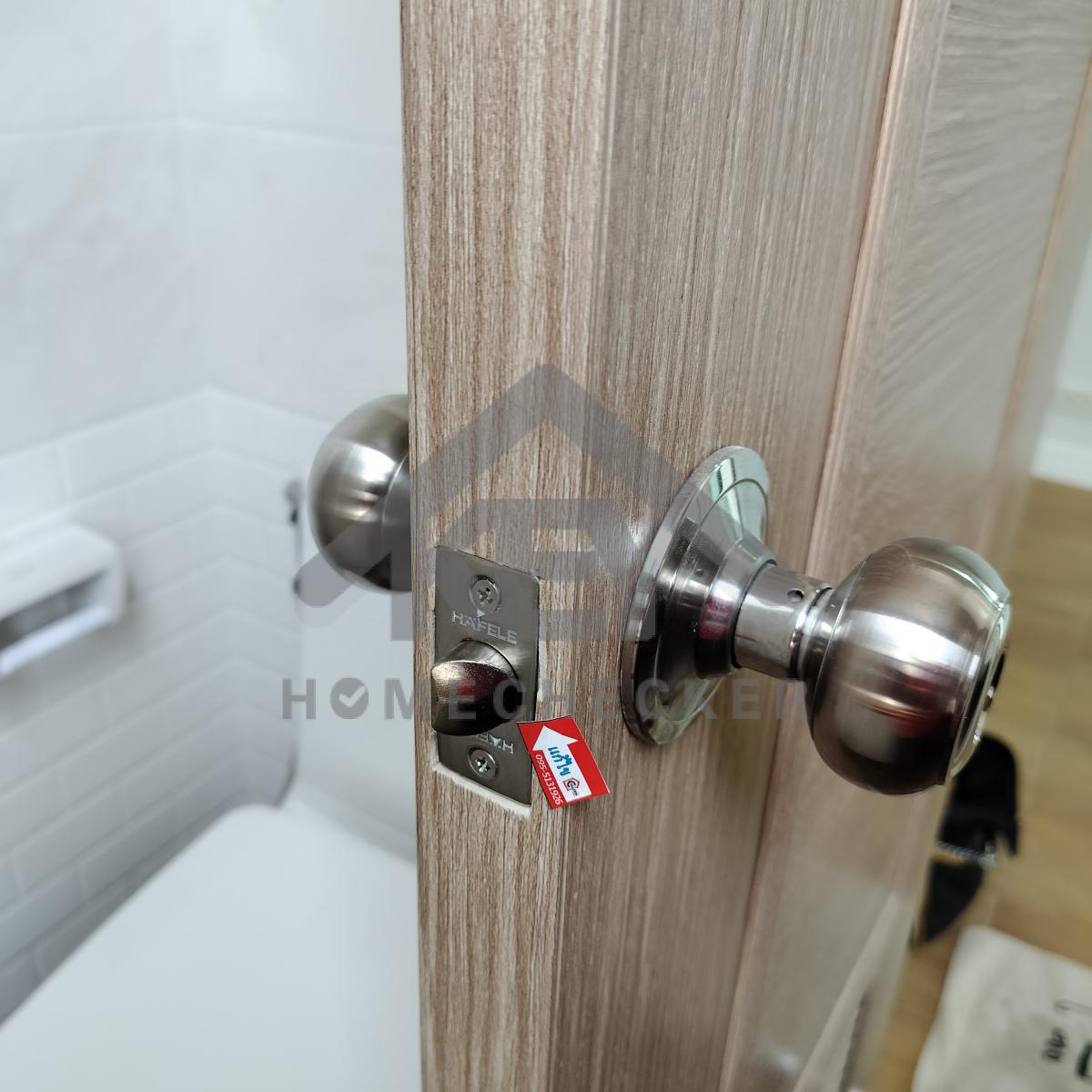

งานห้องน้ำชั้น 1 (1)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานเก็บสีขอบวงกบให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวเก็บสีให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข โป๊วเก็บงานเก็บสีรอยเจาะขอบบานประตูให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข โป๊วเก็บงานเก็บสีรอยเจาะขอบบานประตูให้เรียบร้อย

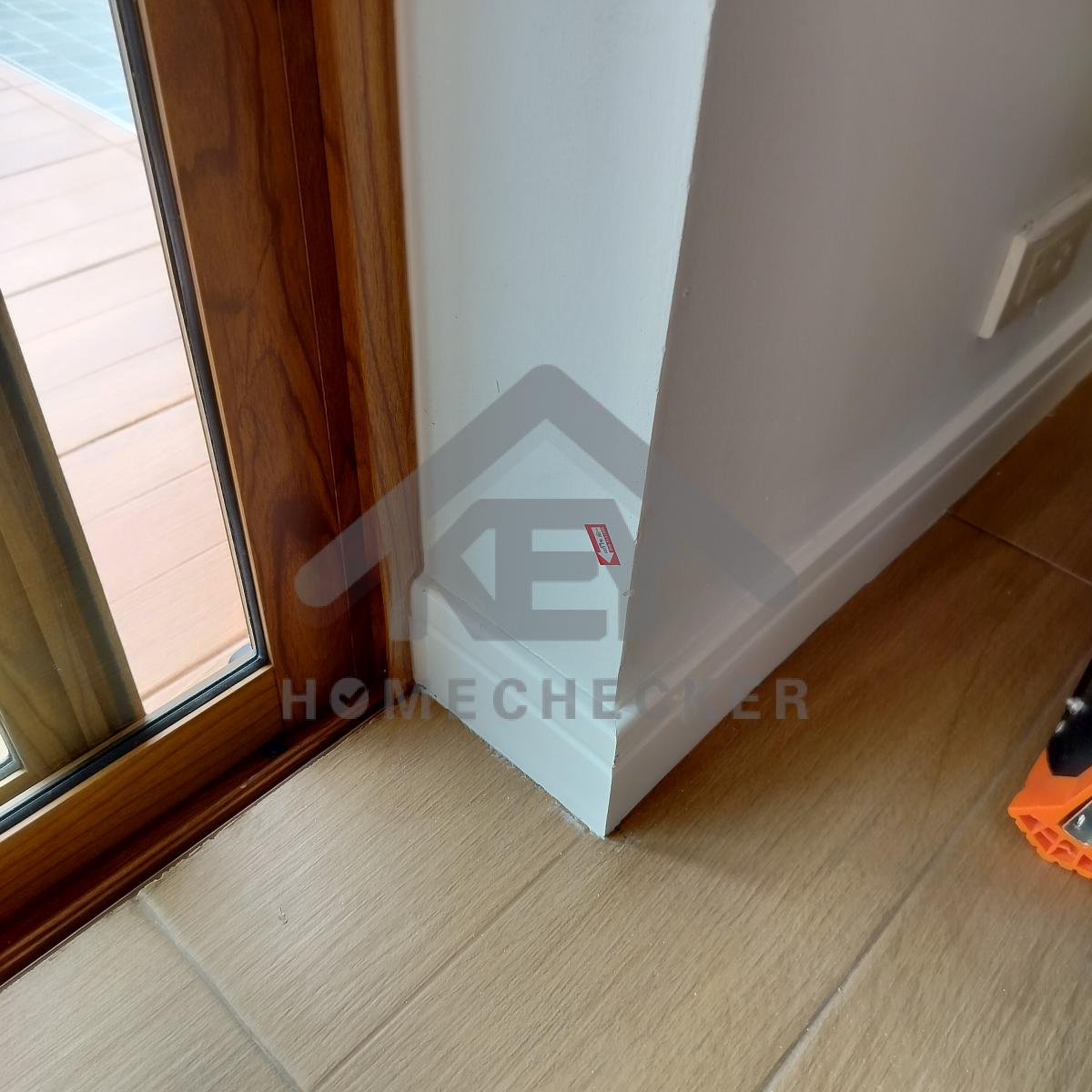

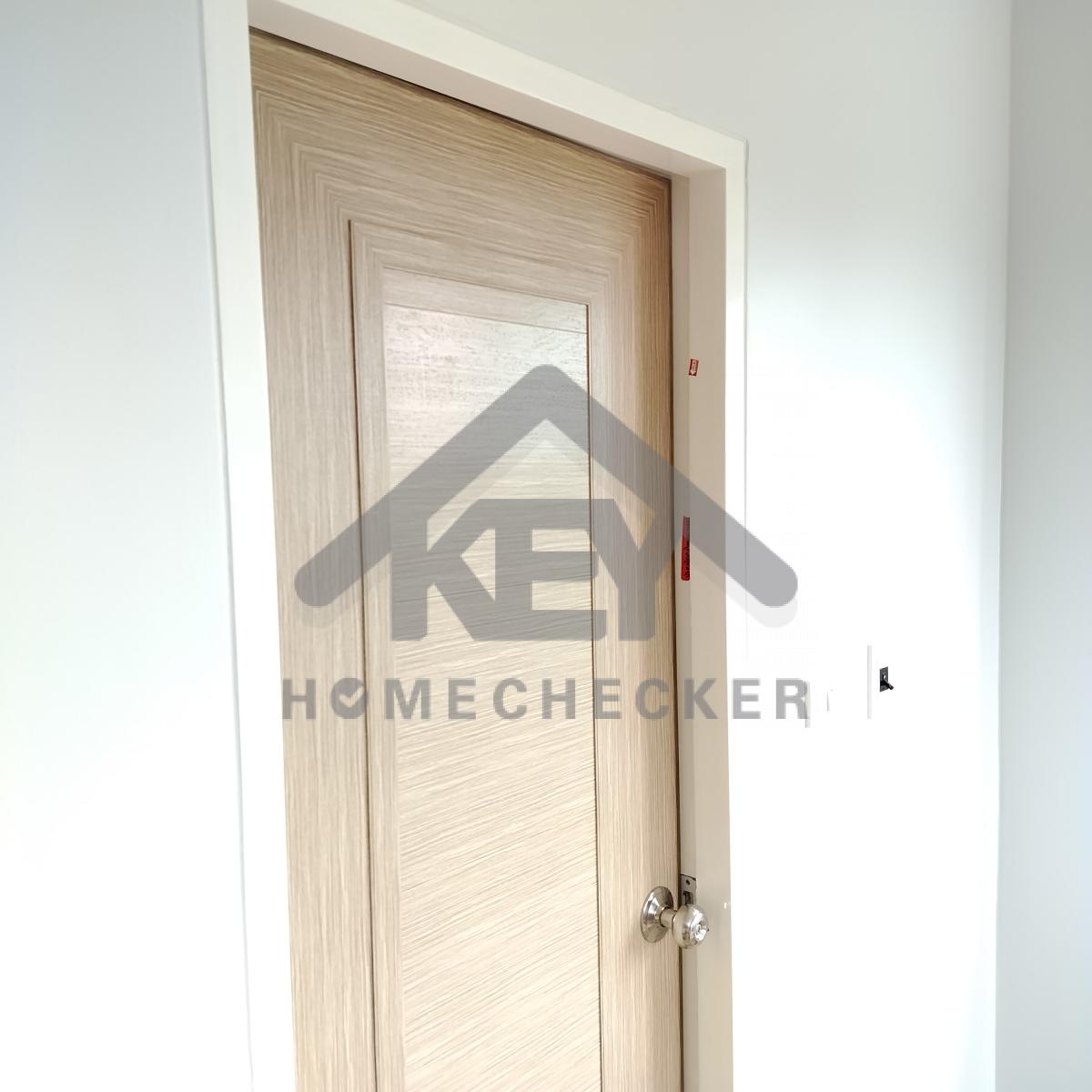

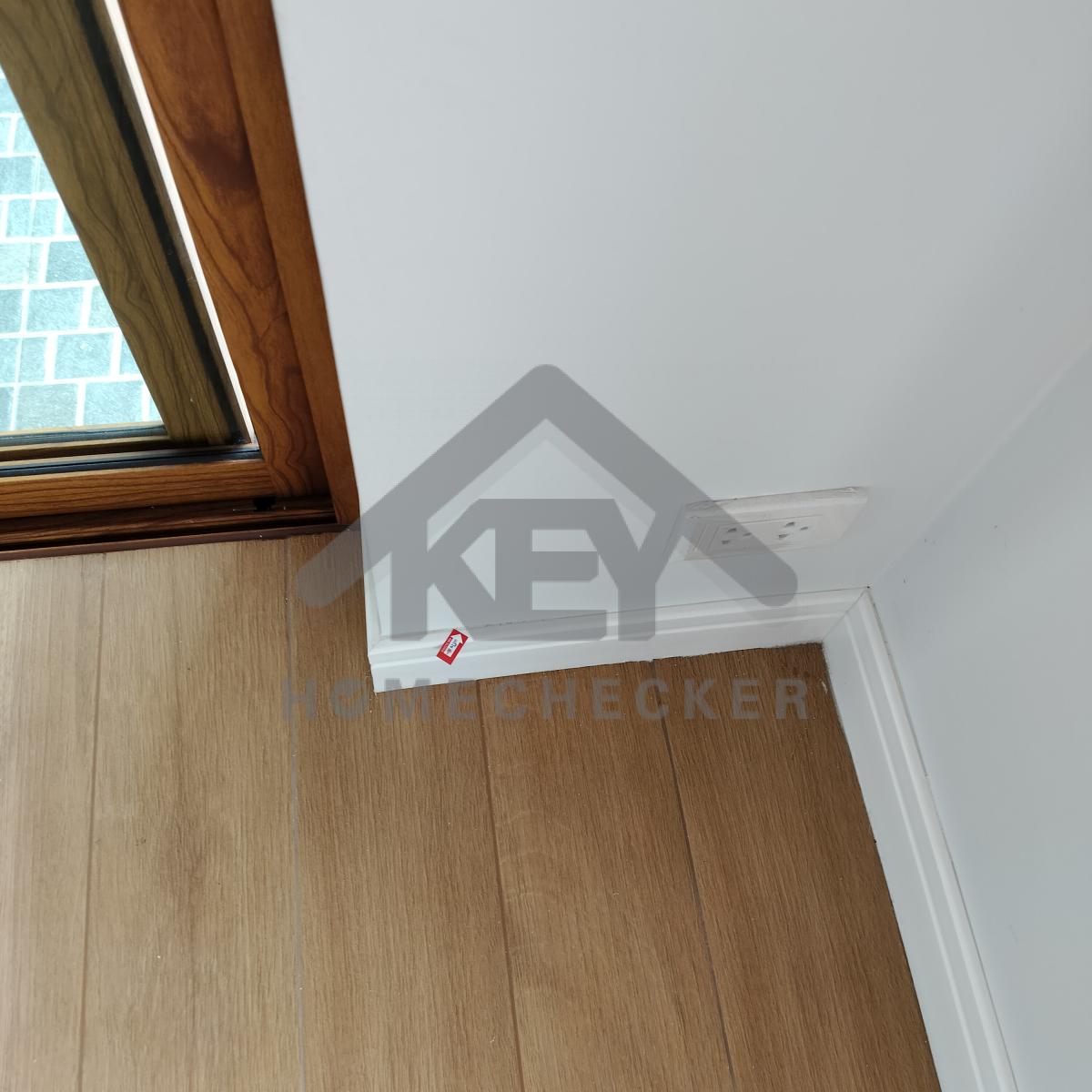

10. งานห้องนอนชั้น 2 (1)

งานห้องนอนชั้น 2 (1)

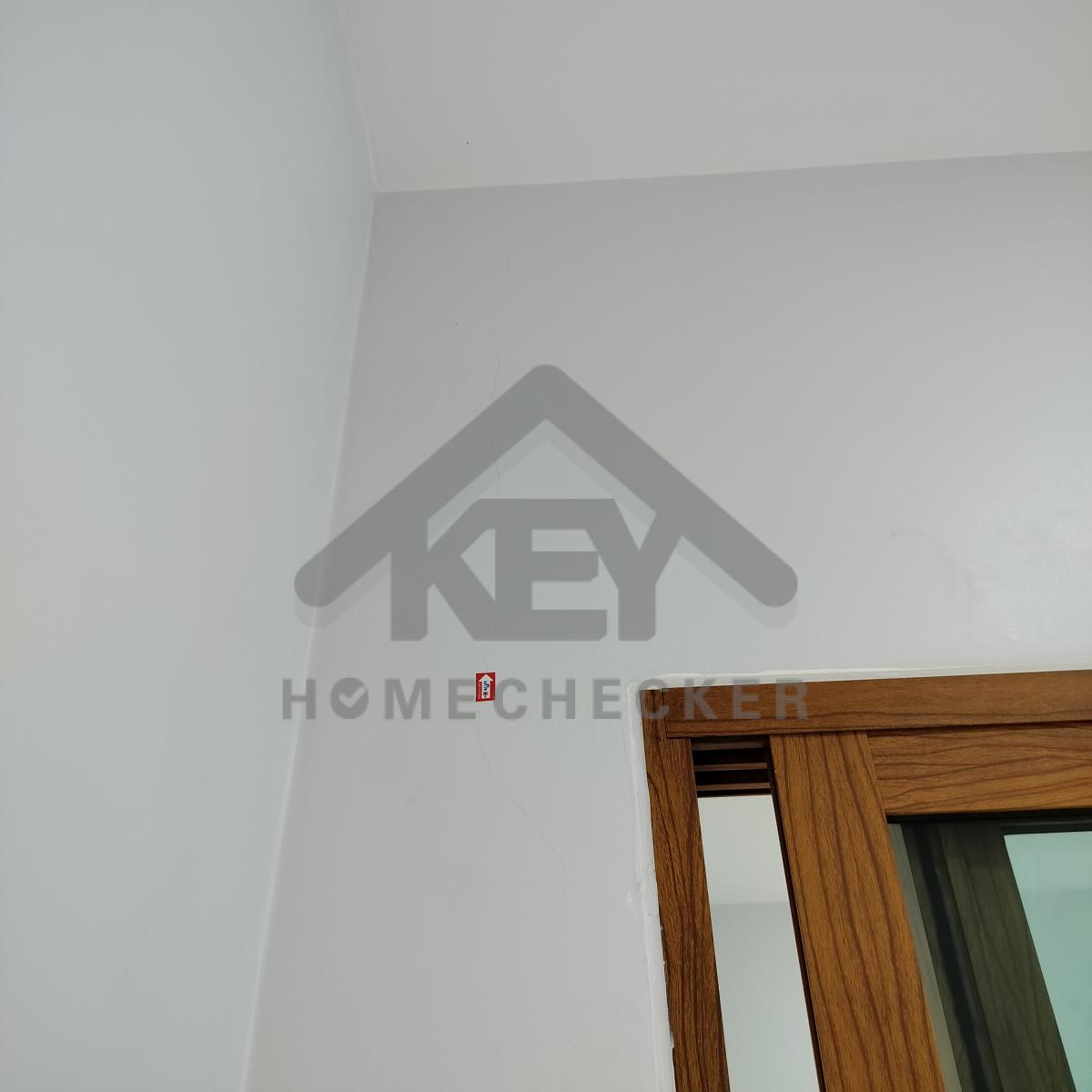

แก้ไข เก็บรอยเก็บสีขอบวงกบประตู

งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดเก็บงานแต่งสีขอบวงกบประตู

งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดเก็บงานแต่งสีขอบวงกบประตู

งานห้องนอนชั้น 2 (1)

แก้ไข โป๊วเก็บงานรอยเจาะวงกบประตูและเก็บสีเพิ่มเติม

งานห้องนอนชั้น 2 (1)

แก้ไข โป๊วเก็บงานเก็บสีรอยเจาะขอบบานประตู

งานห้องนอนชั้น 2 (1)

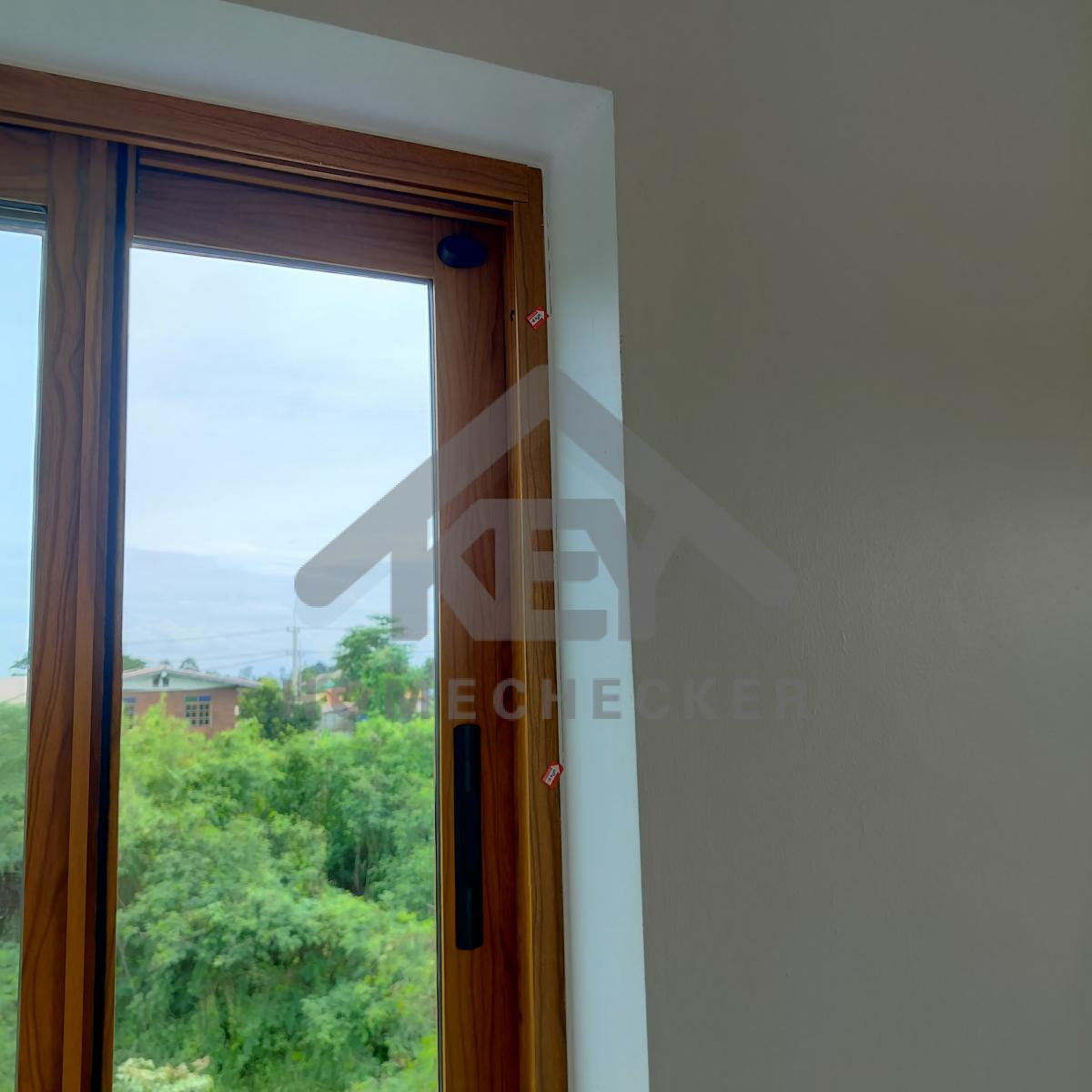

แก้ไข เก็บงานเก็บสีขอบบัวหน้าต่างชั้น 1

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีขอบบัวหน้าต่างชั้น 1

งานห้องนอนชั้น 2 (1)

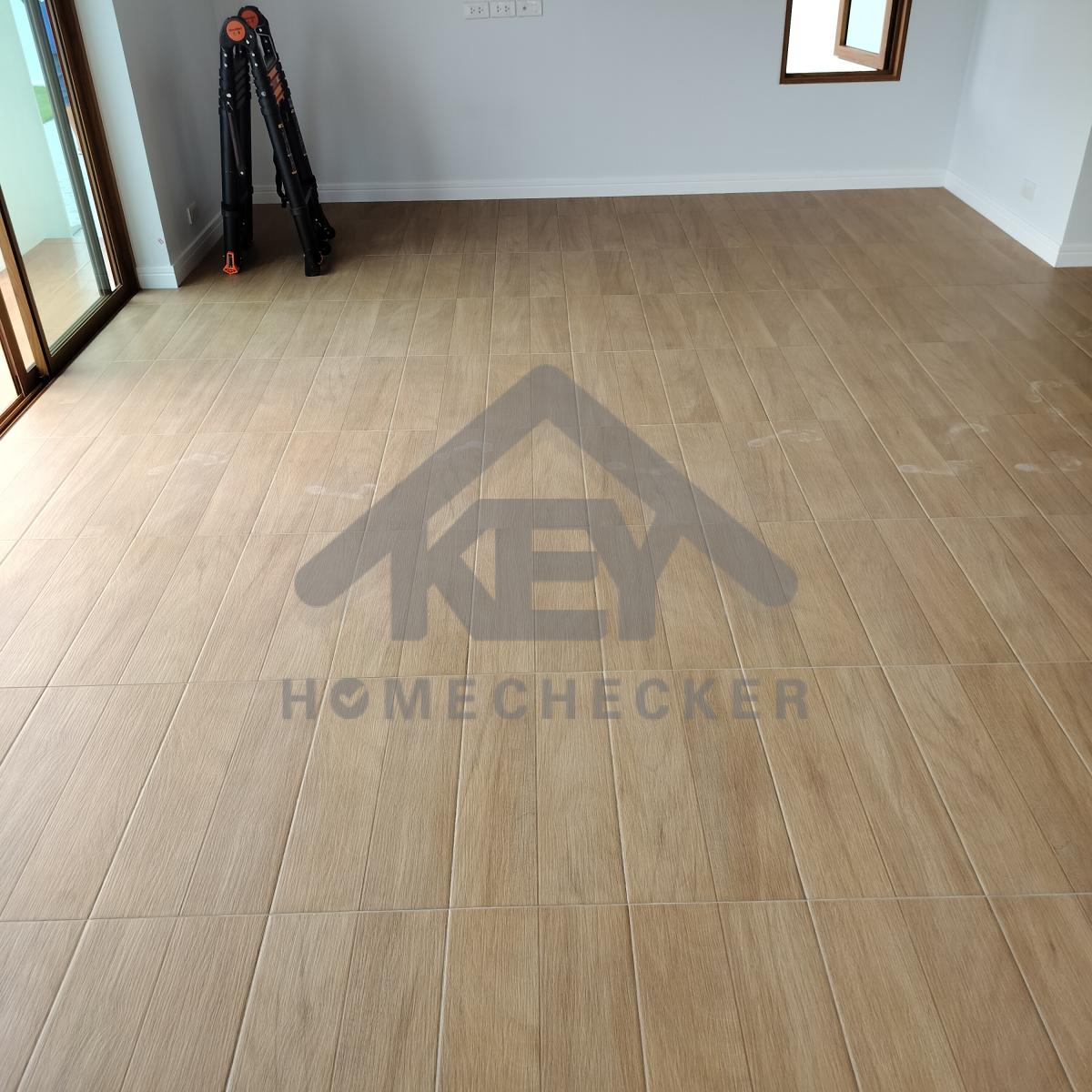

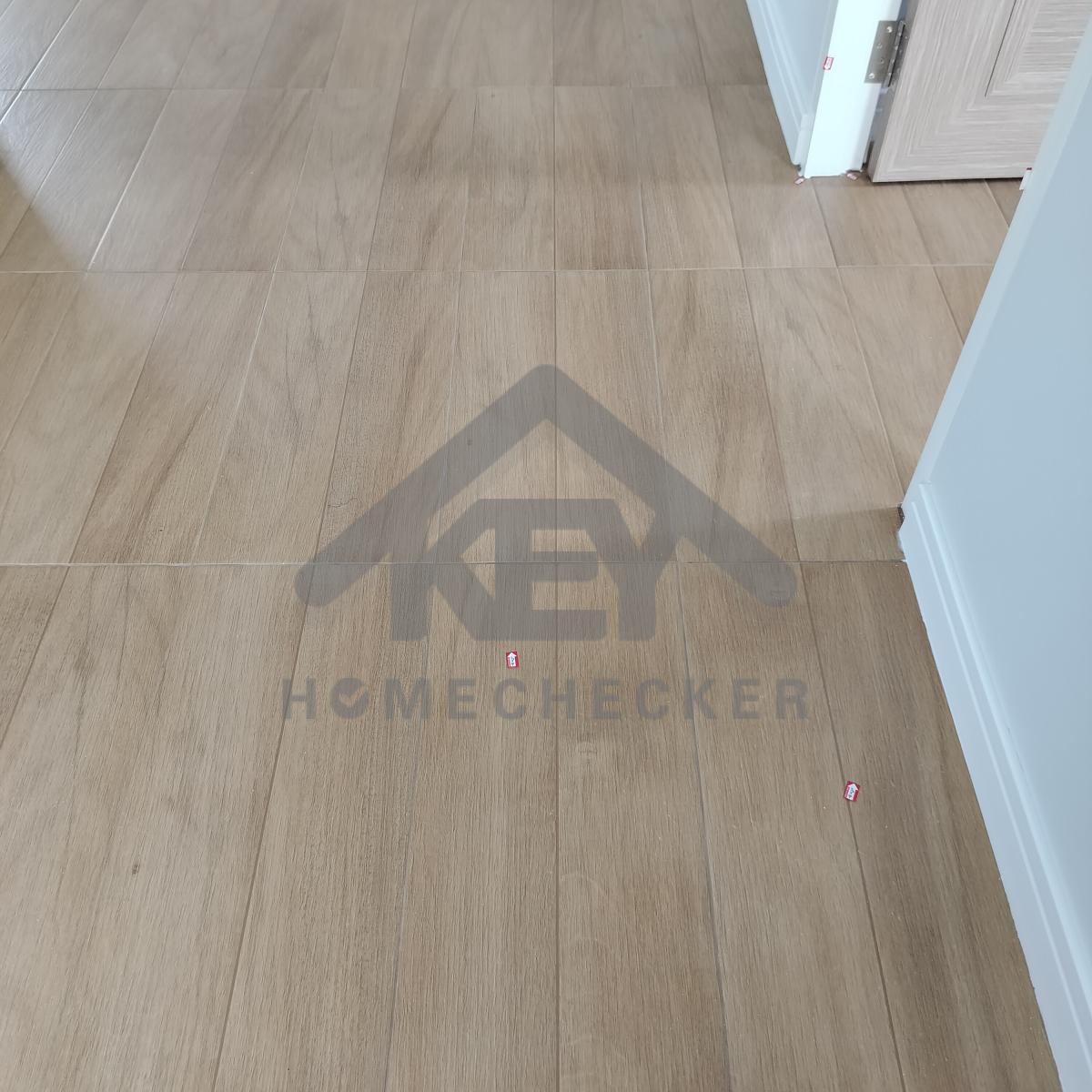

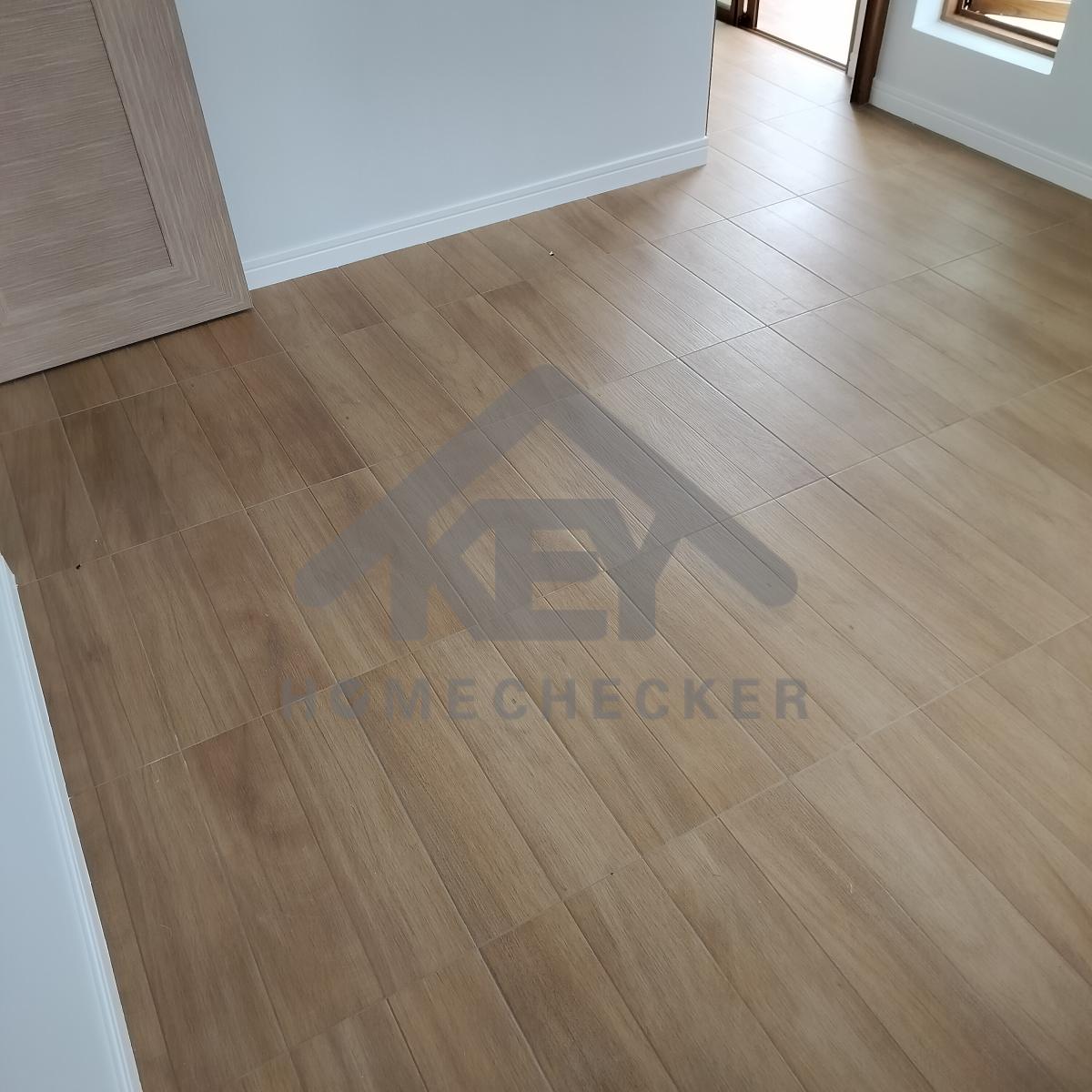

งานติดตั้งกระเบื้องพื้นเรียบร้อยดี

งานห้องนอนชั้น 2 (1)

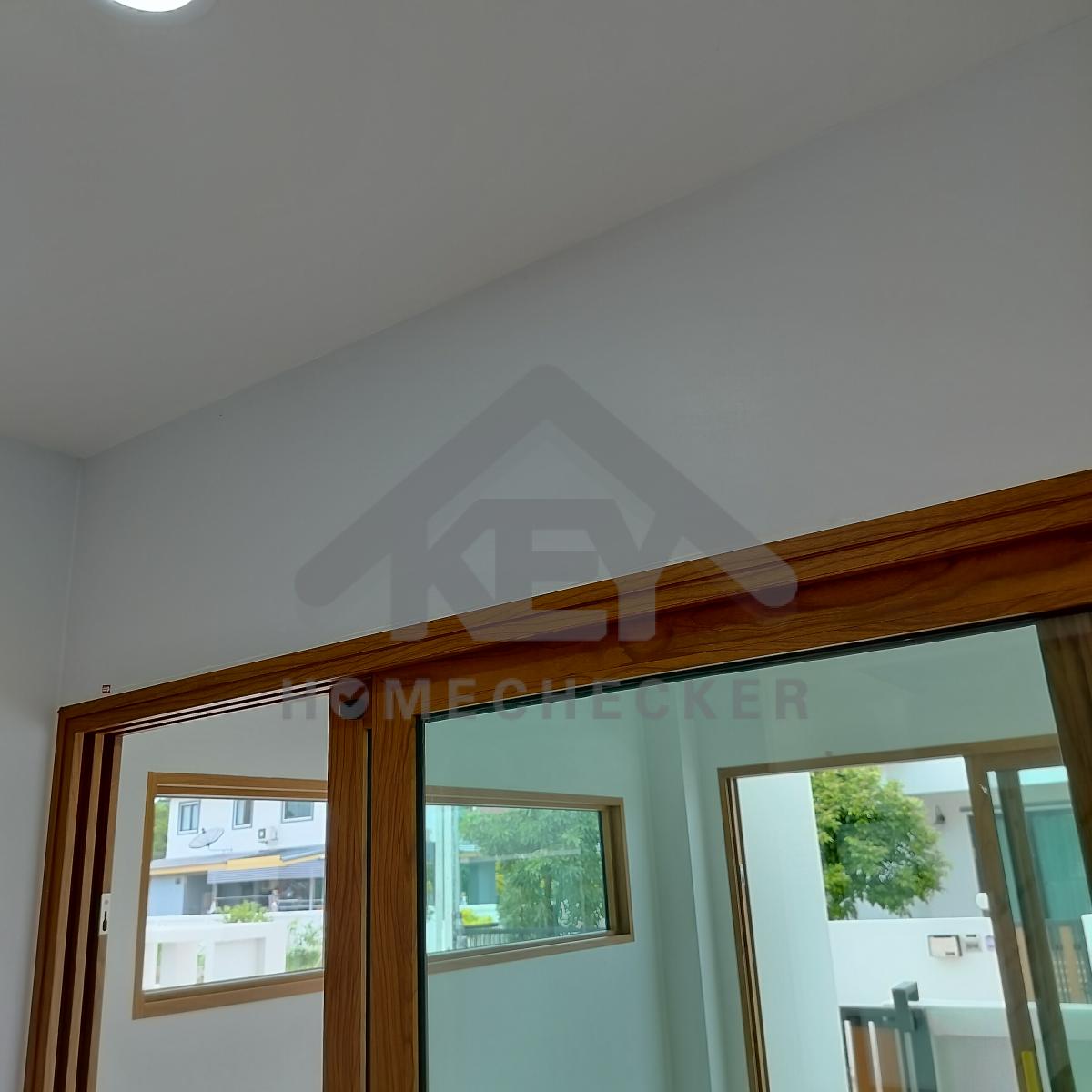

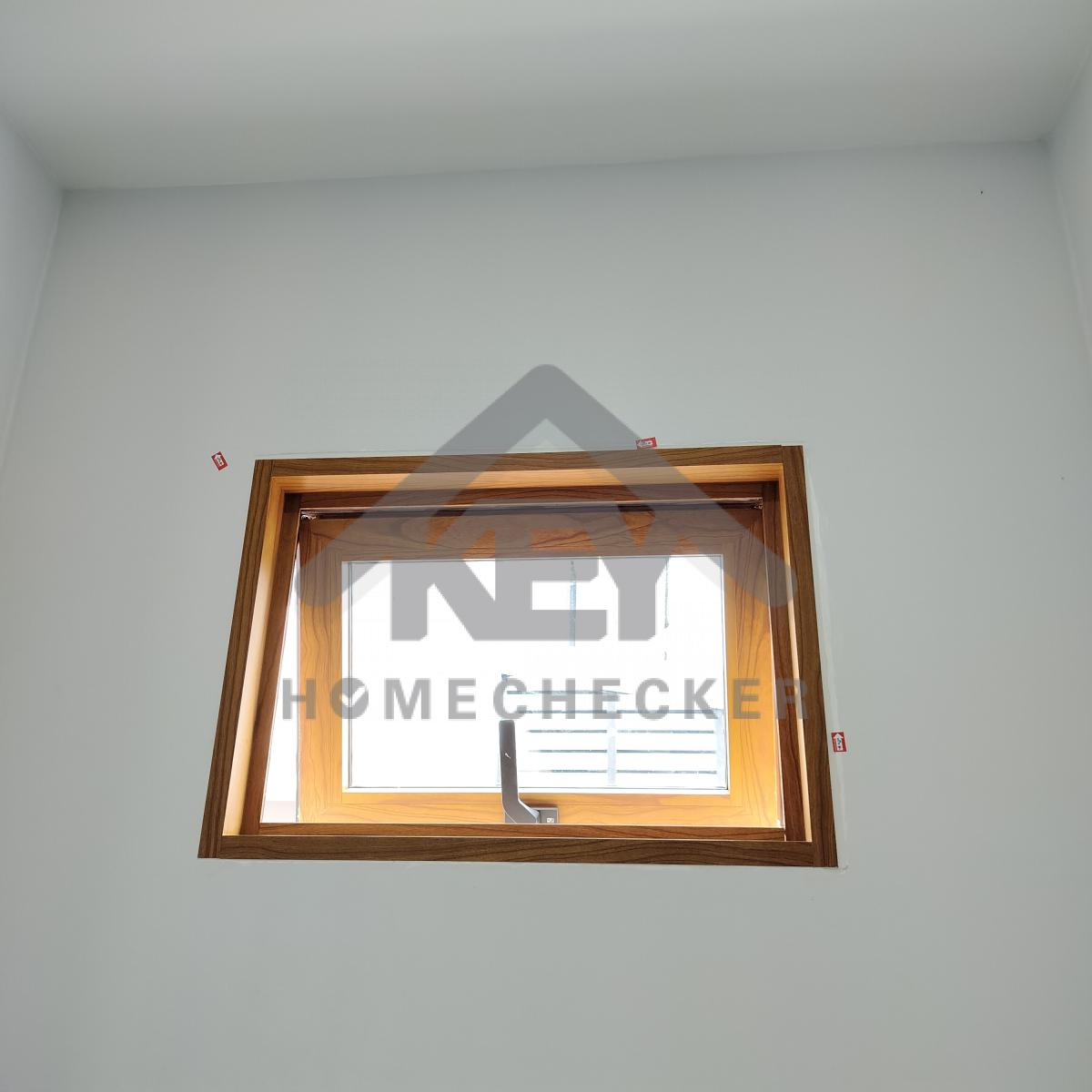

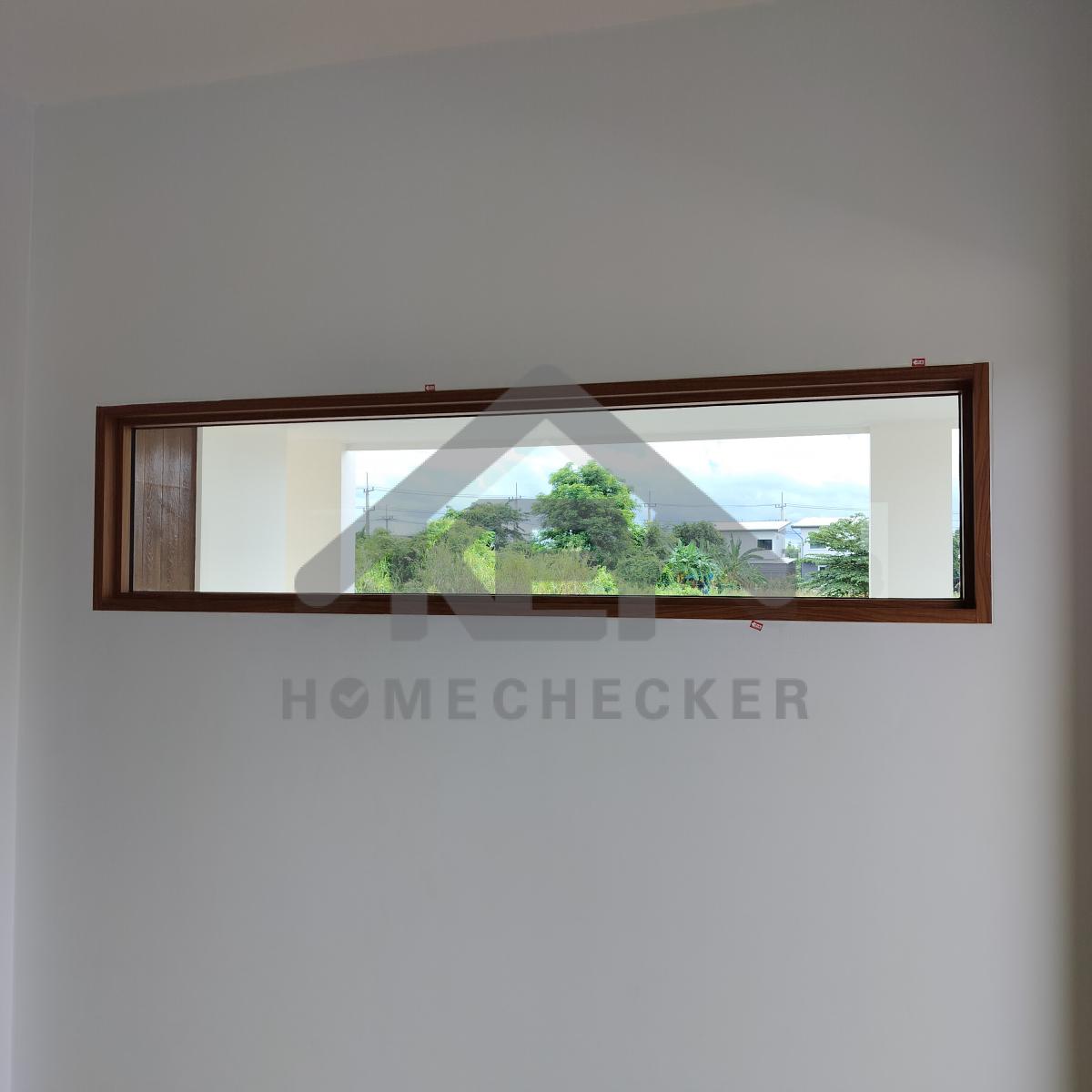

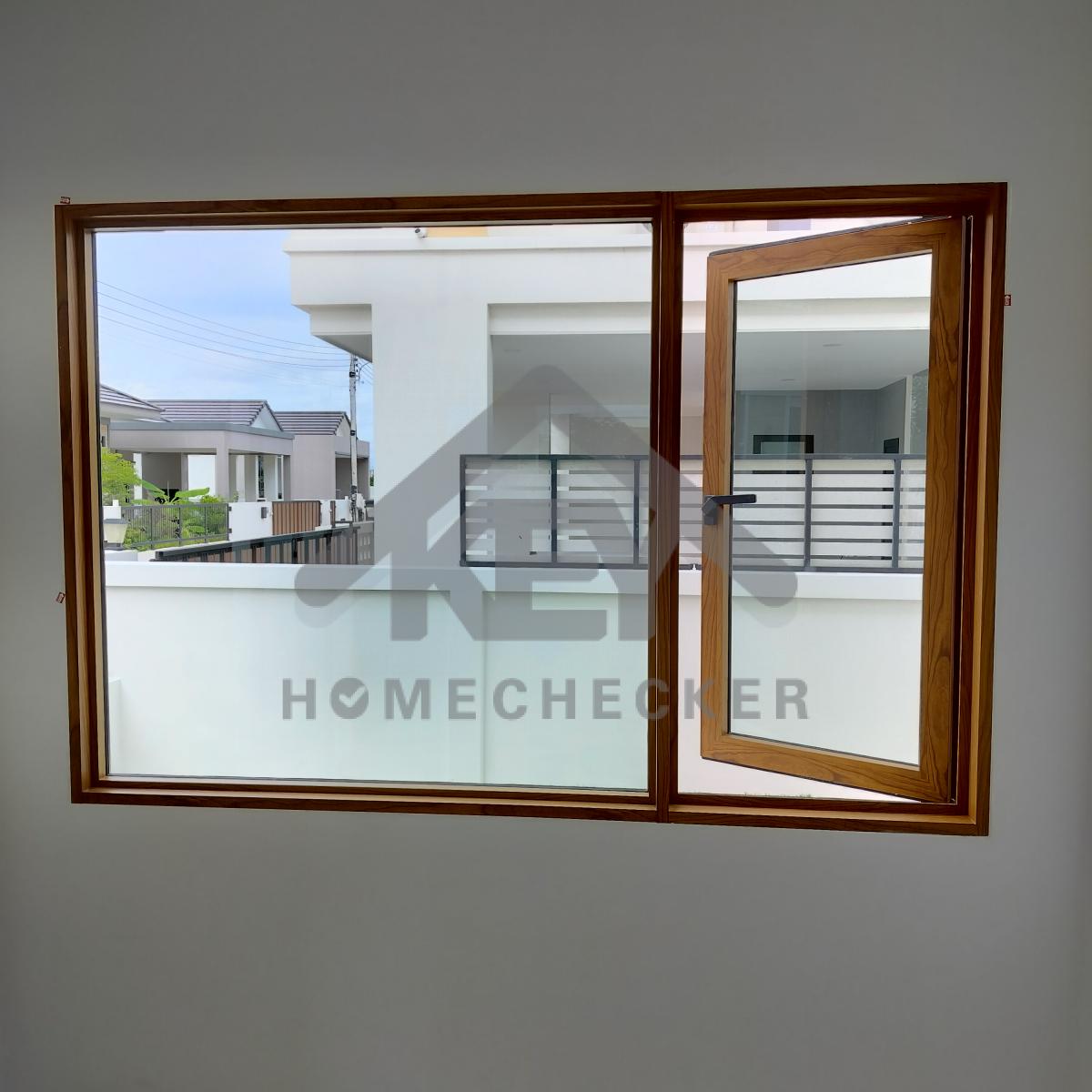

แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอก

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอก

งานห้องนอนชั้น 2 (1)

แก้ไข ขัดเก็บงานเก็บสีขอบผนังให้เรียบเพิ่มเติม

งานห้องนอนชั้น 2 (1)

งานติดตั้งกระเบื้องพื้นเรียบร้อยดี

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนมุมเฟรมขอบหน้าต่าง

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีโครงเหล็กให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีโครงเหล็กให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยเก็บสี

งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดเก็บสี

งานห้องนอนชั้น 2 (1)

งานติดตั้งกระเบื้องพื้นเรียบร้อยดี

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานยาแนวเก็บสีขอบกระเบื้องตลอดแนว

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานยาแนวเก็บสีขอบกระเบื้องตลอดแนว

11. งานห้องนอนชั้น 2 (2)

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานเก็บสีขอบวงกบ และบานประตู

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บรอยเก็บสีผนัง

งานห้องนอนชั้น 2 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บซิลิโคนขอบเฟรมหน้าต่างเพิ่มเติม

งานห้องนอนชั้น 2 (2)

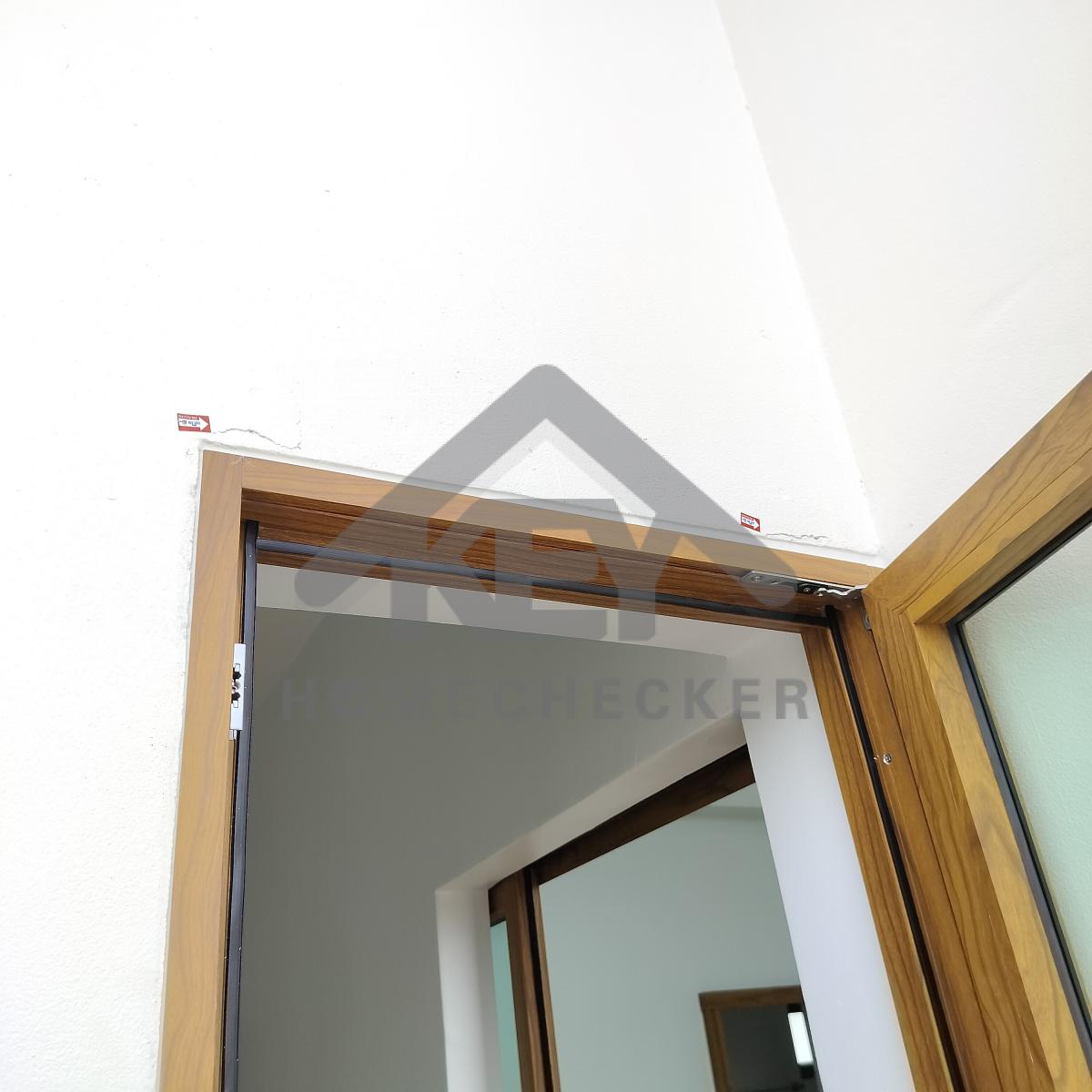

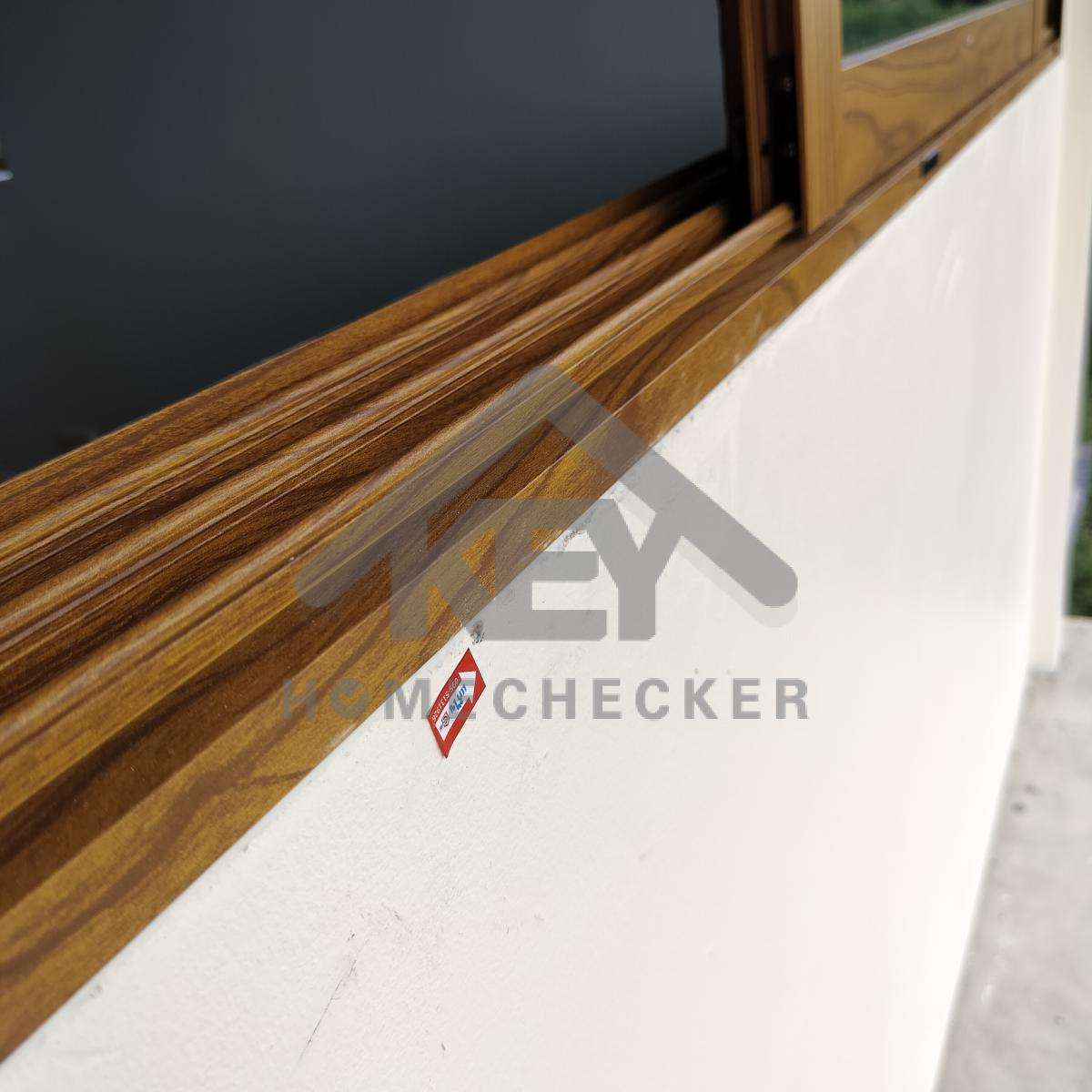

แก้ไข เก็บรอยเก็บสีขอบหน้าต่างด้านนอก

12. งานห้องน้ำชั้น 2 (1)

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าเพิ่มเติม

งานห้องน้ำชั้น 2 (1)

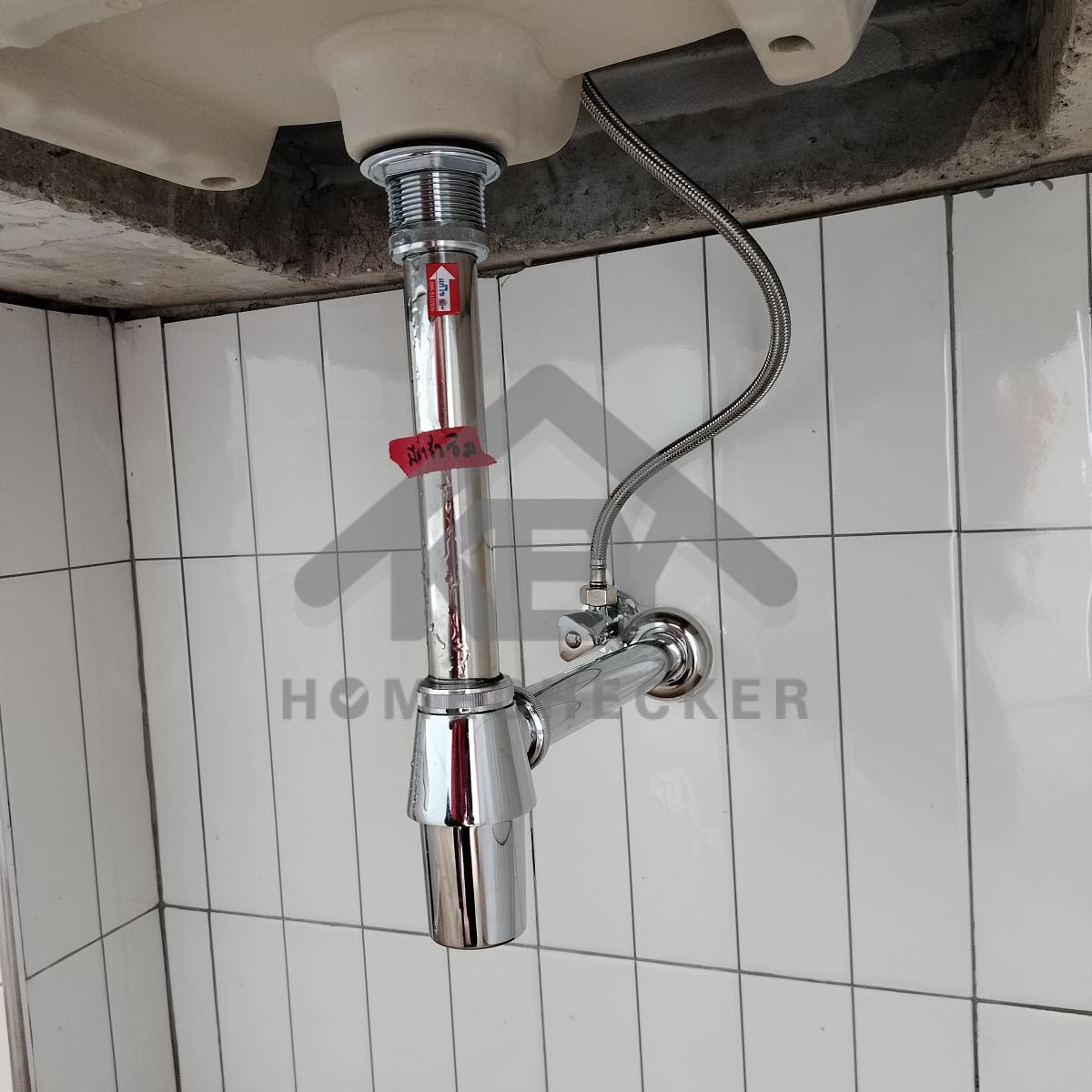

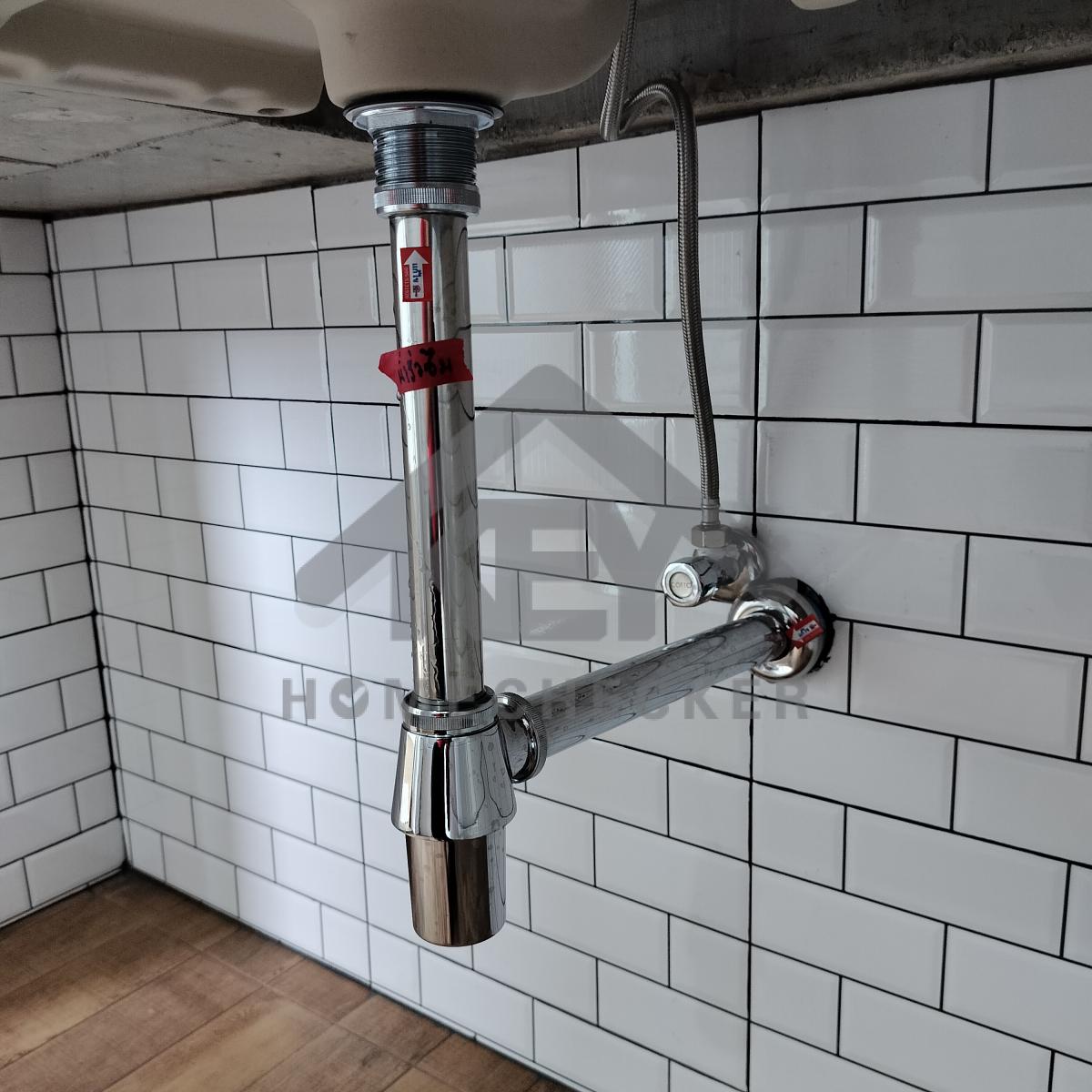

แก้ไข ท่อน้ำทิ้งอ่างล้างหน้ามีน้ำรั่วซึม

งานห้องน้ำชั้น 2 (1)

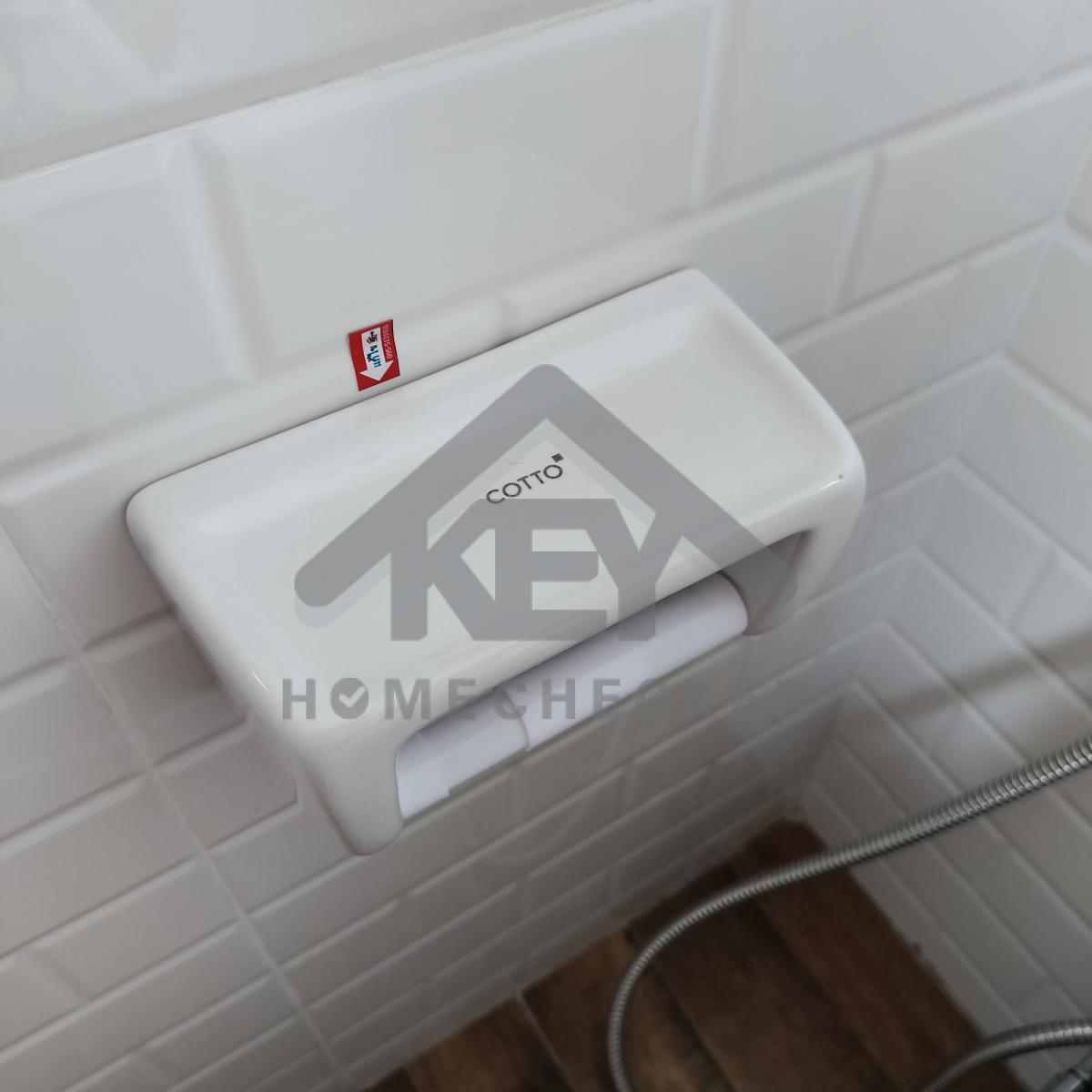

แก้ไข เก็บซิลิโคนขอบที่ใส่กระดาษทิชชูเพิ่มเติม

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

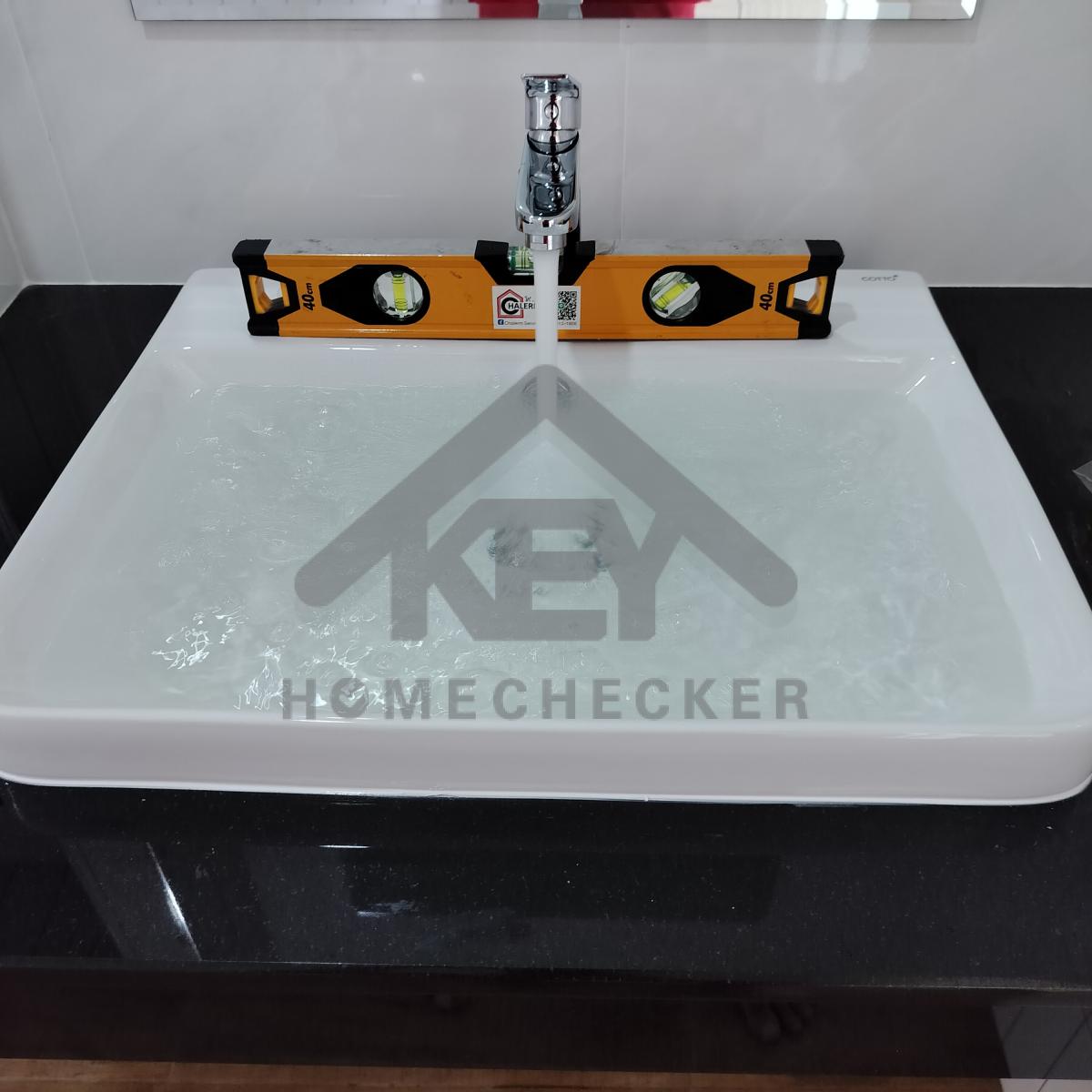

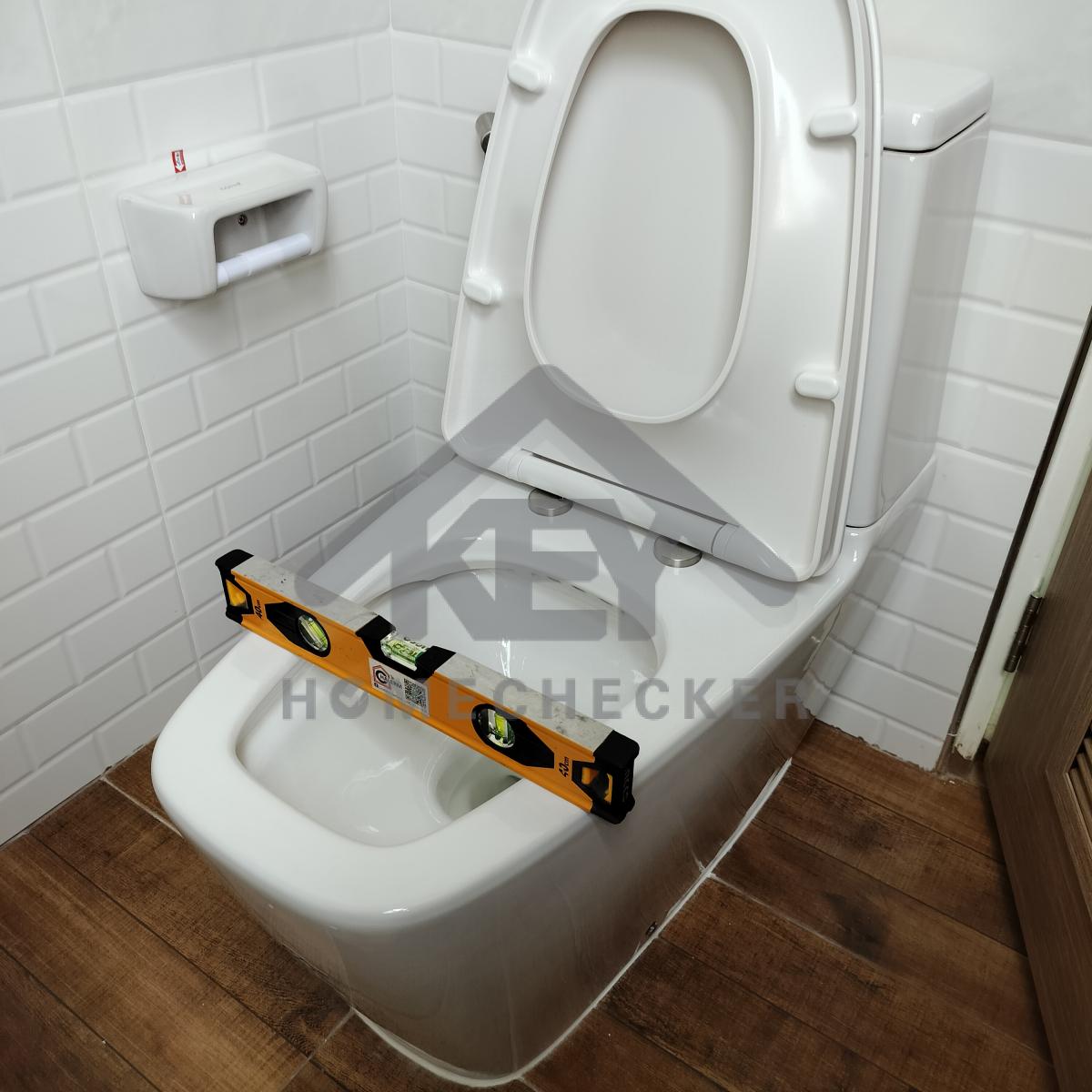

ทดสอบการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

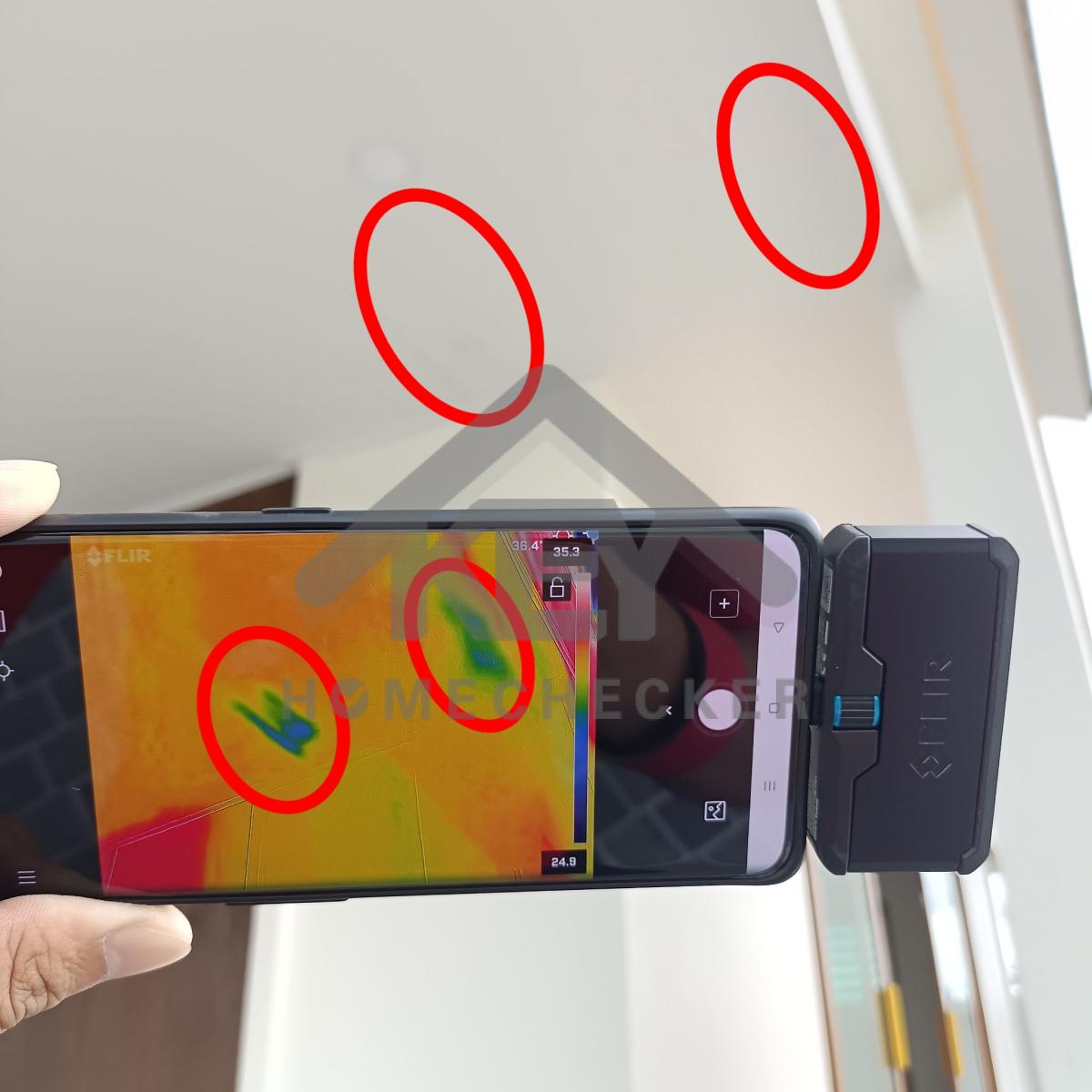

แก้ไข มีน้ำรั่วซึมลงฝ้าโรงจอดรถ ตรวจเช็คงานติดตั้งและการรั่วซึม

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

*แนะนำติดตั้งบิดหมุนวาล์วลง

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนว

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนว

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนว

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวขอบกระเบื้องทั้งหมด

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวขอบกระเบื้องทั้งหมด

งานห้องน้ำชั้น 2 (1)

ขังน้ำตรวจเช็คทดสอบการรั่วซึมและการระบายน้ำ

งานห้องน้ำชั้น 2 (1)

*มีน้ำขังพื้นที่โซนแห้งตรวจเช็คระดับพื้นเพิ่มเติม

งานห้องน้ำชั้น 2 (1)

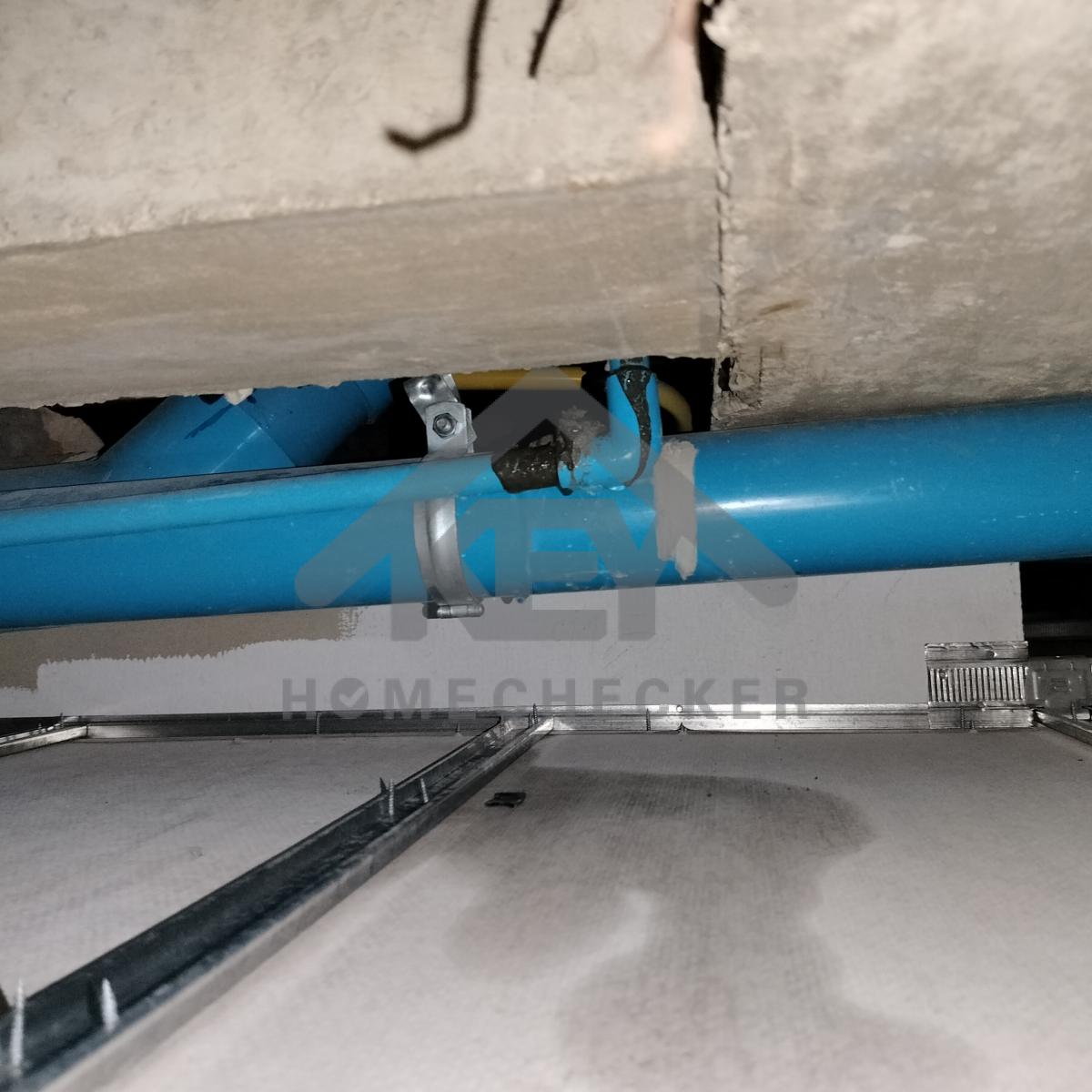

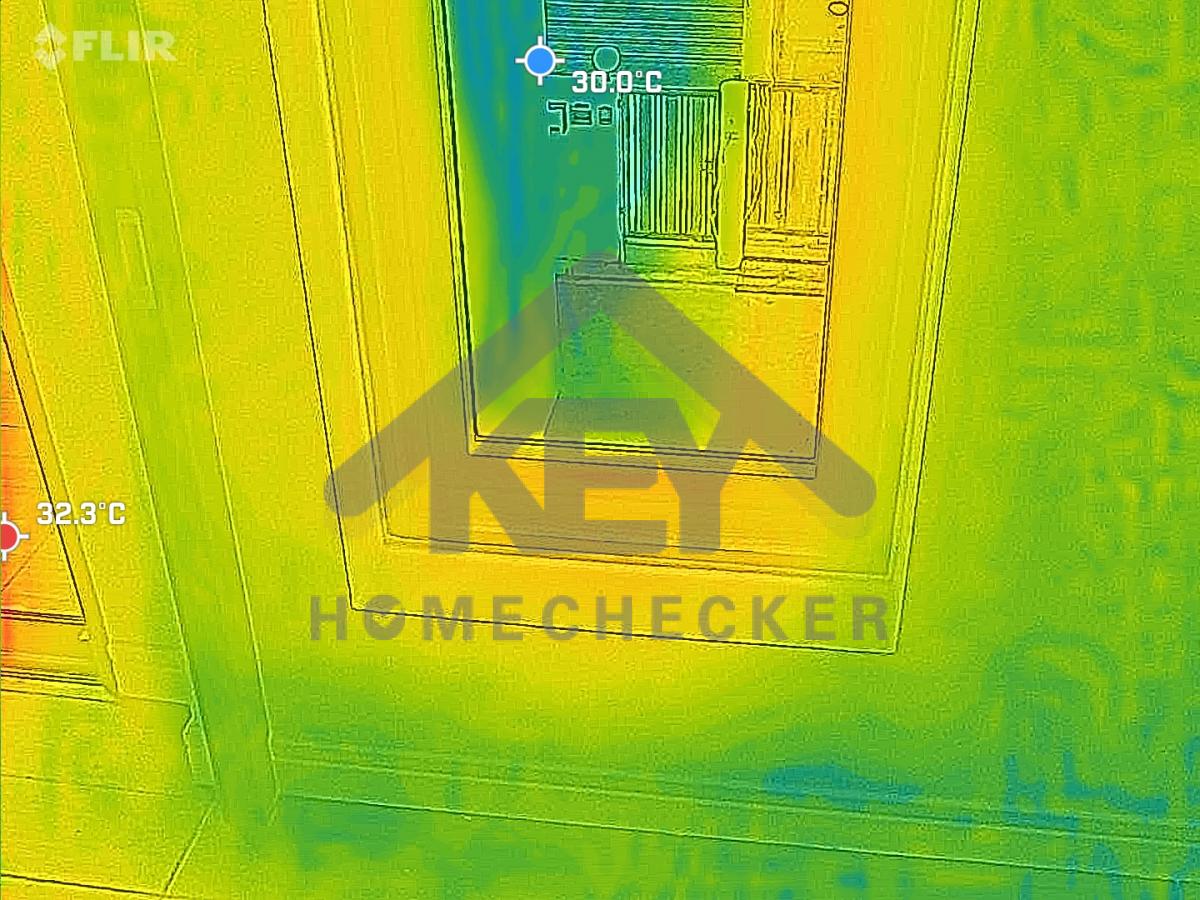

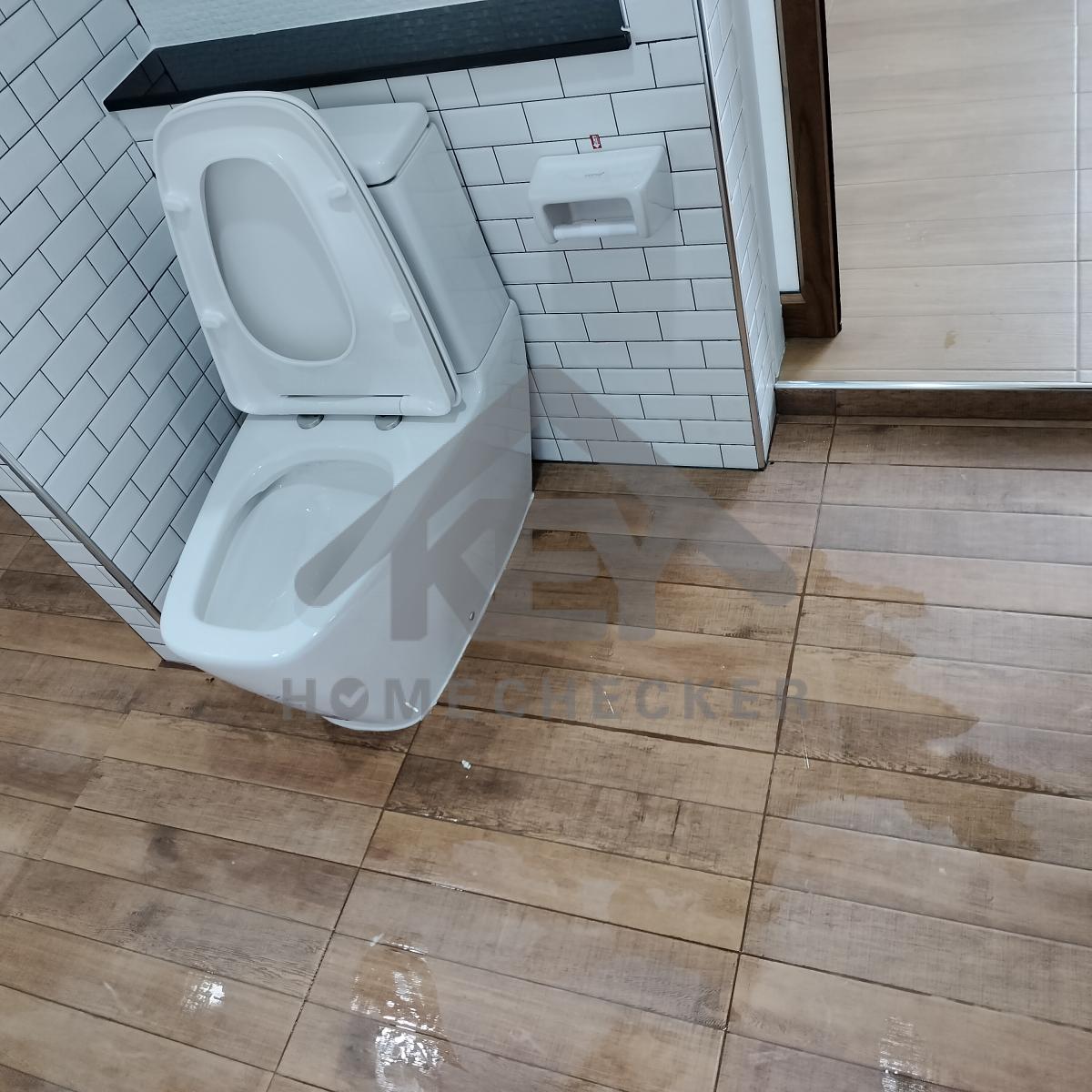

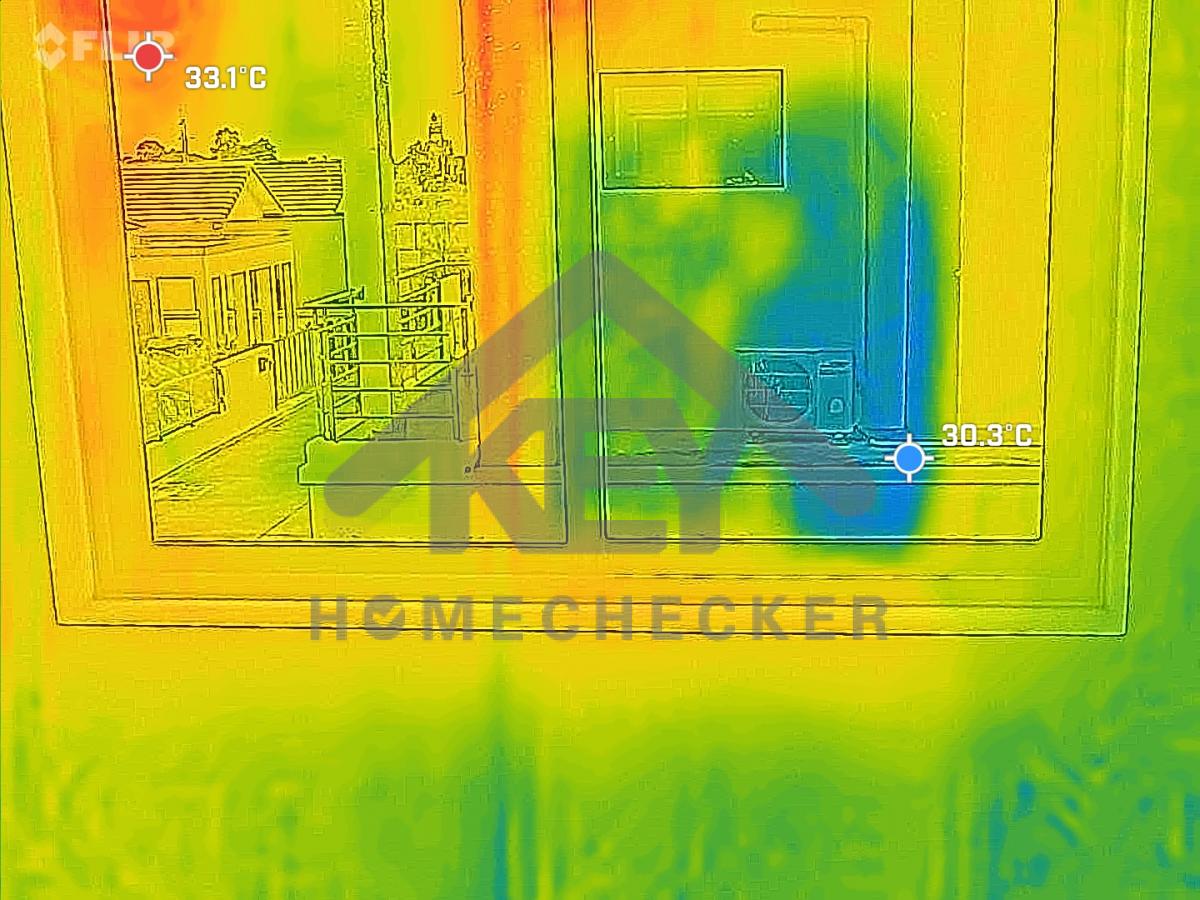

แก้ไข มีน้ำรั่วซึมลงฝ้าเพดานโรงจอดรถ ตรวจเช็คและแก้ไขจุดรั่วซึม

งานห้องน้ำชั้น 2 (1)

แก้ไข มีน้ำรั่วซึมลงฝ้าเพดานโรงจอดรถ ตรวจเช็คและแก้ไขจุดรั่วซึม

งานห้องน้ำชั้น 2 (1)

แก้ไข มีน้ำรั่วซึมลงฝ้าเพดานโรงจอดรถ ตรวจเช็คและแก้ไขจุดรั่วซึม

งานห้องน้ำชั้น 2 (1)

แก้ไข มีน้ำรั่วซึมลงฝ้าเพดานโรงจอดรถ ตรวจเช็คและแก้ไขจุดรั่วซึม

13. งานห้องน้ำชั้น 2 (2)

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวกระเบื้องห้องน้ำให้เต็มร่องเพิ่มเติม

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้อง

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บซิลิโคนขอบอ่างล้างหน้าเพิ่มเติม

งานห้องน้ำชั้น 2 (2)

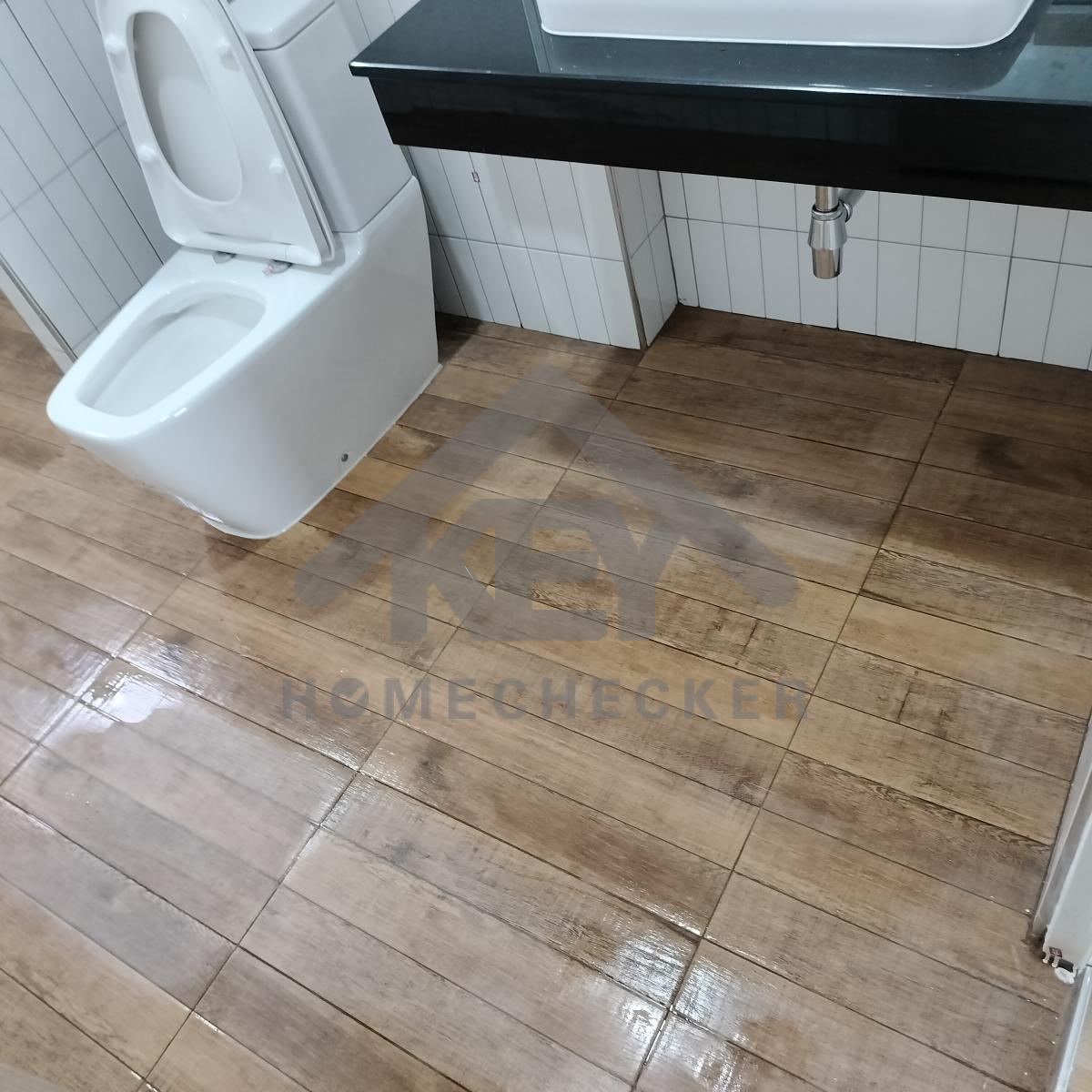

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บซิลิโคนขอบที่ใส่กระดาษทิชชูเพิ่มเติม

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

ทดลองการชำระล้างของโถสุขภัณฑ์งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งยึดหูฝารองนั่งให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

*แนะนำติดตั้งบิดหมุนวาล์วลง

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องไม่แน่น (หยอดน้ำปูนเพิ่มเติม)

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวทั้งหมดเพิ่มเติม

งานห้องน้ำชั้น 2 (2)

แก้ไข บานประตูเบียดติดขอบวงกบ และตัดแต่งเก็บงานเก็บสีขอบวงกบให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข ขัดเก็บงานเก็บสีขอบวงกบและยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บรอยแตกร้าวเก็บสีขอบวงกบ

งานห้องน้ำชั้น 2 (2)

แก้ไข ทำความสะอาดเก็บสี

งานห้องน้ำชั้น 2 (2)

แก้ไข โป๊วเก็บงานเก็บสีรอยเจาะขอบบานประตูให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

ขังน้ำตรวจเช็คการรั่วซึมงานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

*มีน้ำขังพื้นที่โซนแห้งตรวจเช็คระดับพื้นเพิ่มเติม

งานห้องน้ำชั้น 2 (2)

ตรวจสอบการรั่วซึม งานเรียบร้อยดี

ตรวจทั้งหมด 240 รายการ
ผ่าน 122 รายการ
ที่ต้องแก้ไข 118 รายการ
