ชื่อโครงการ: บ้านวนา ทะเลแก้ว พิษณุโลก (188/202)รายงาน: บ้านวนา ทะเลแก้ว พิษณุโลก (188/202)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01

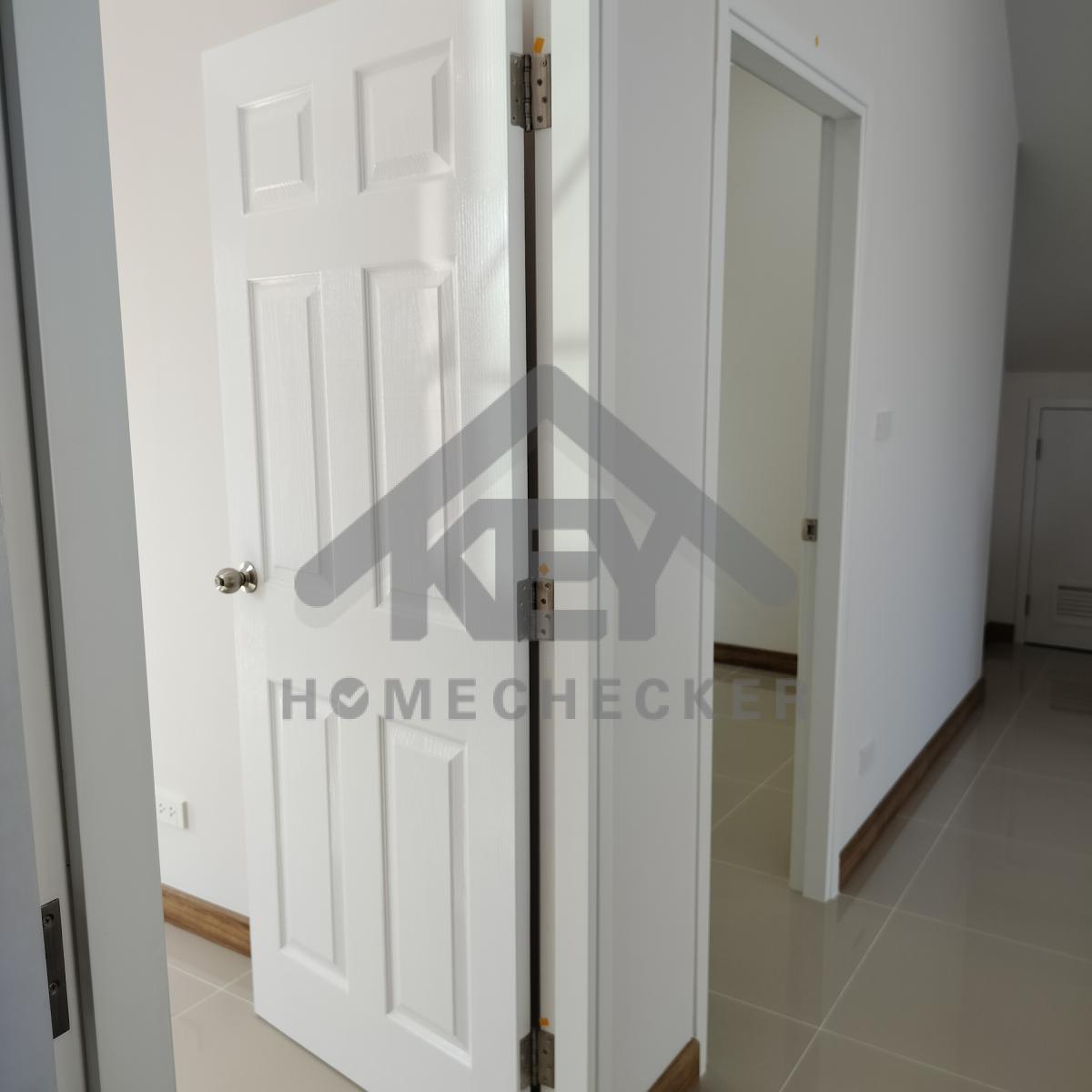

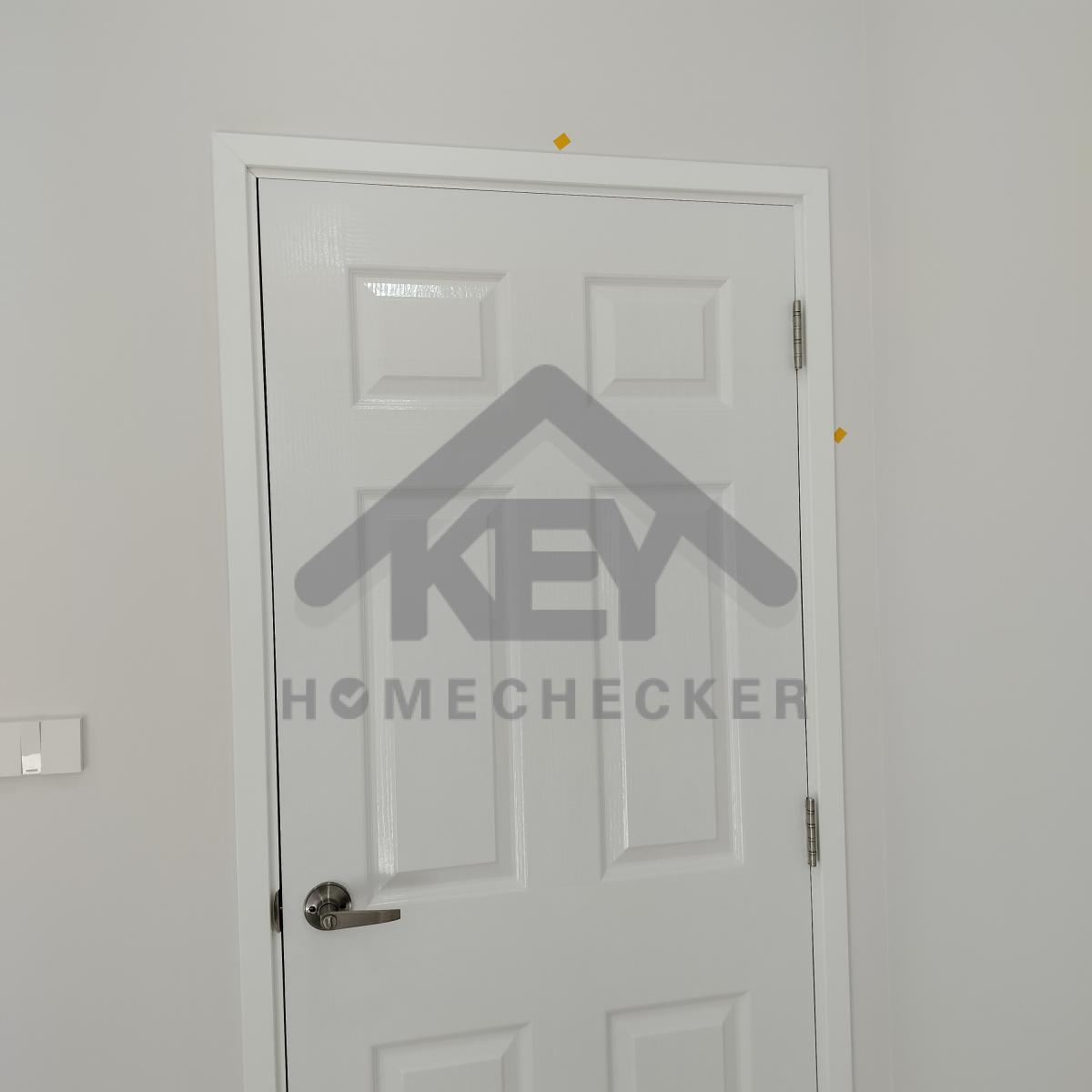

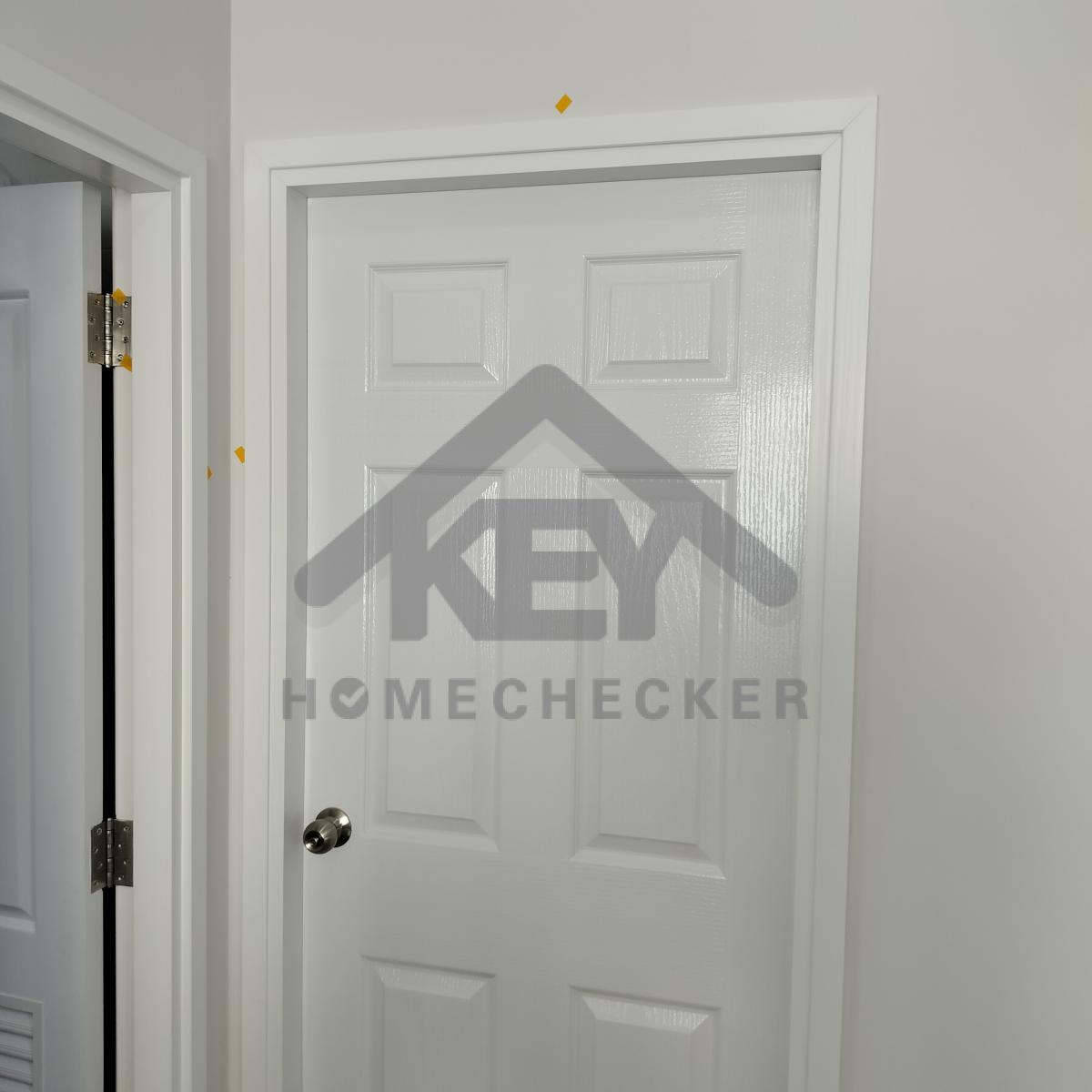

วันที่เข้าตรวจ: 27 ม.ค. 2024

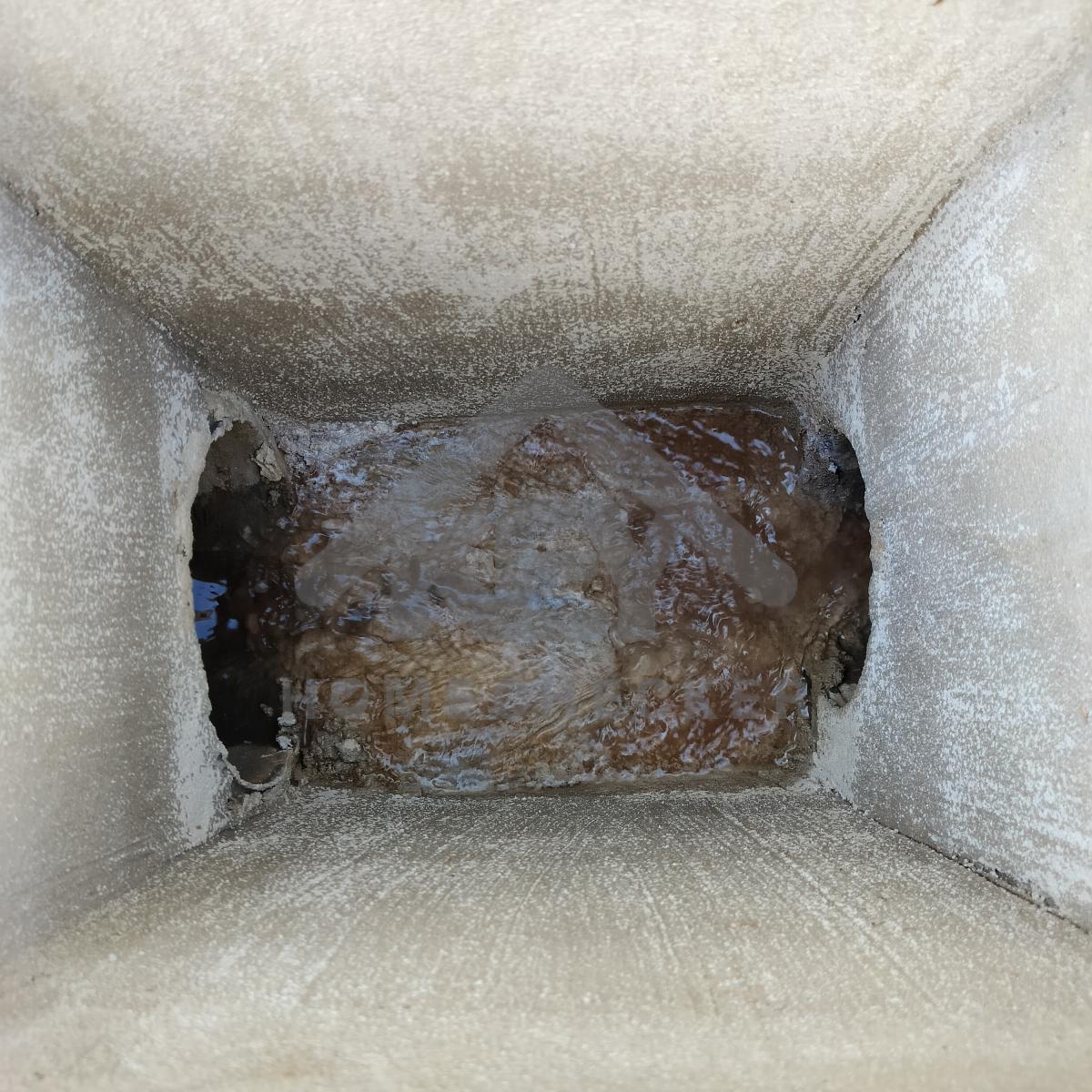

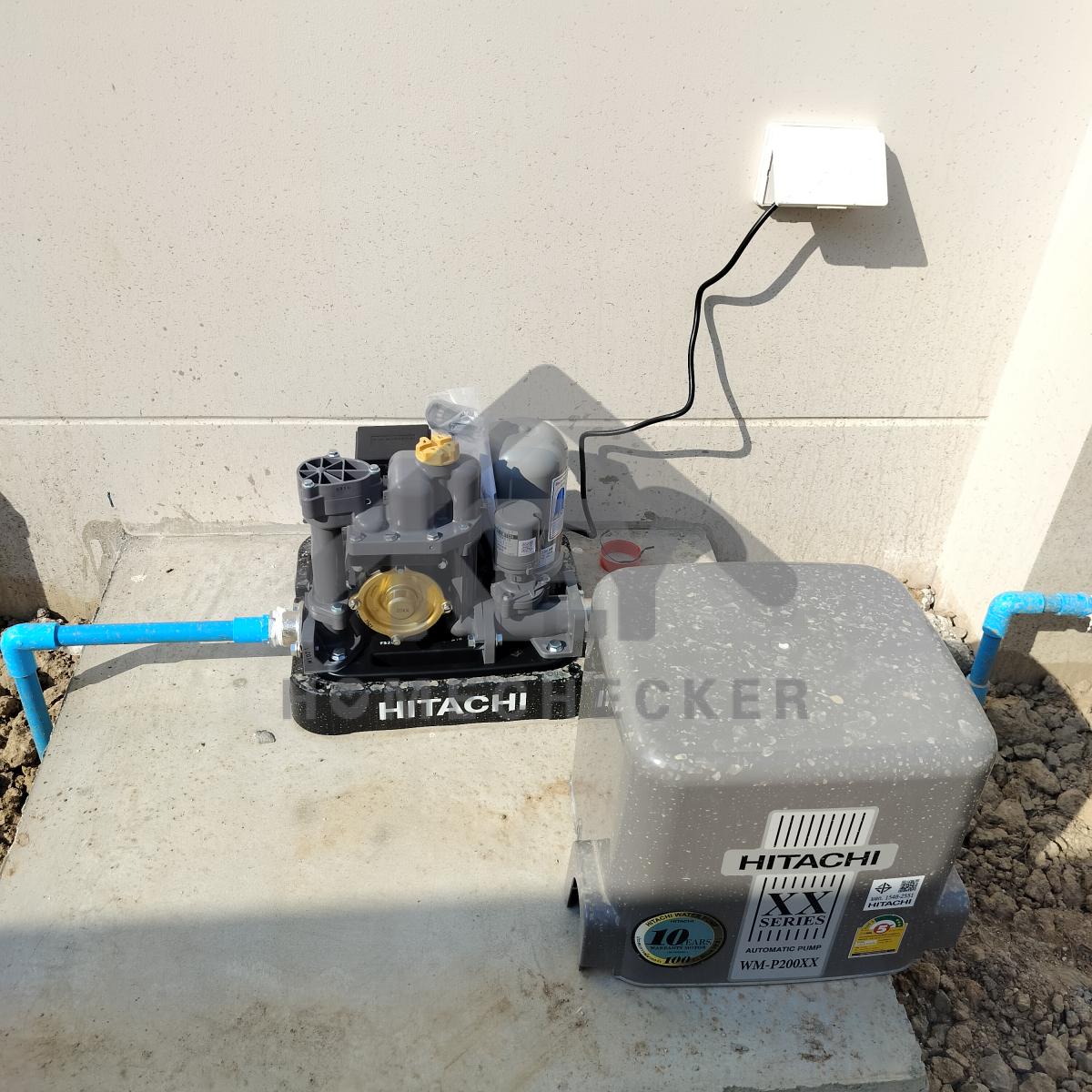

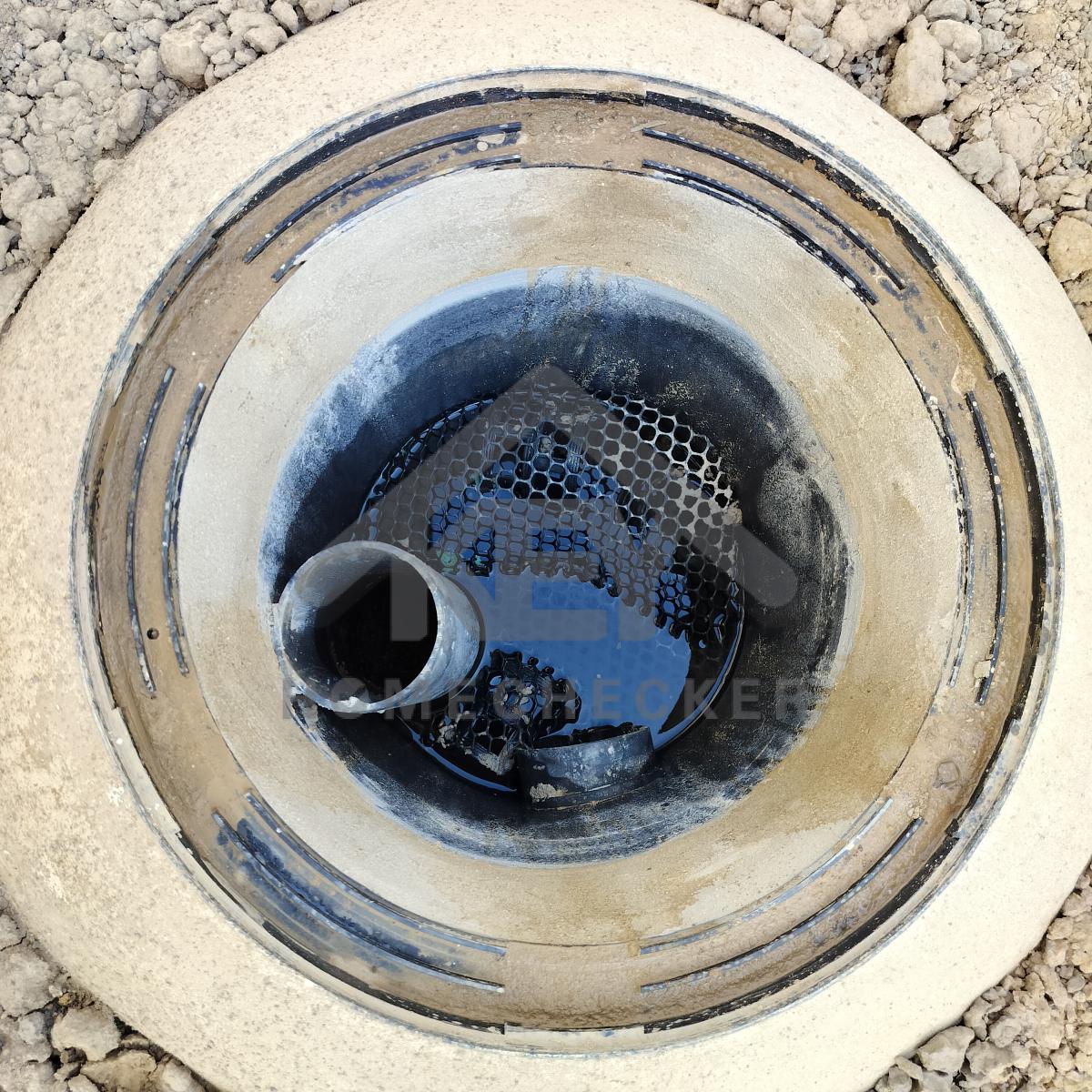

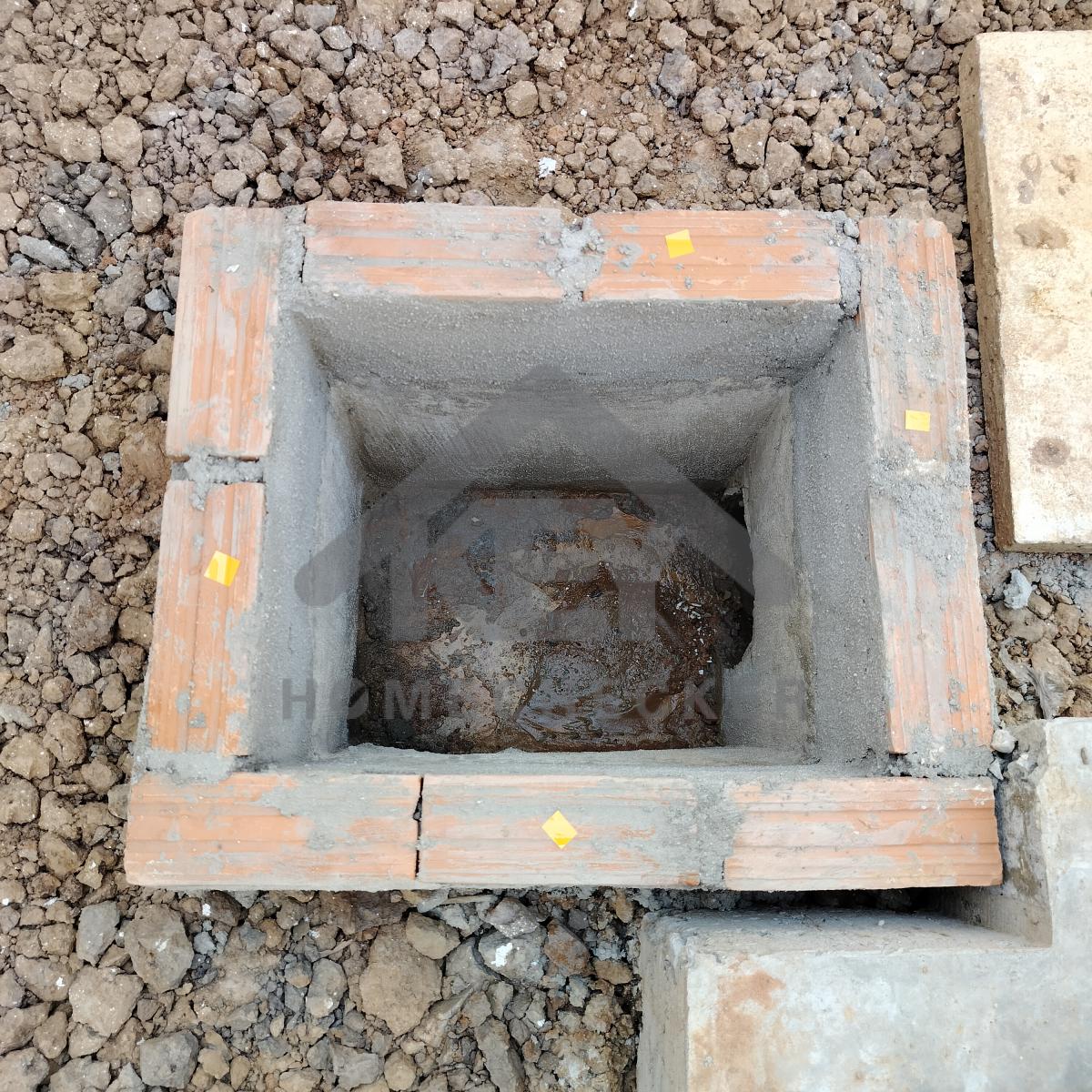

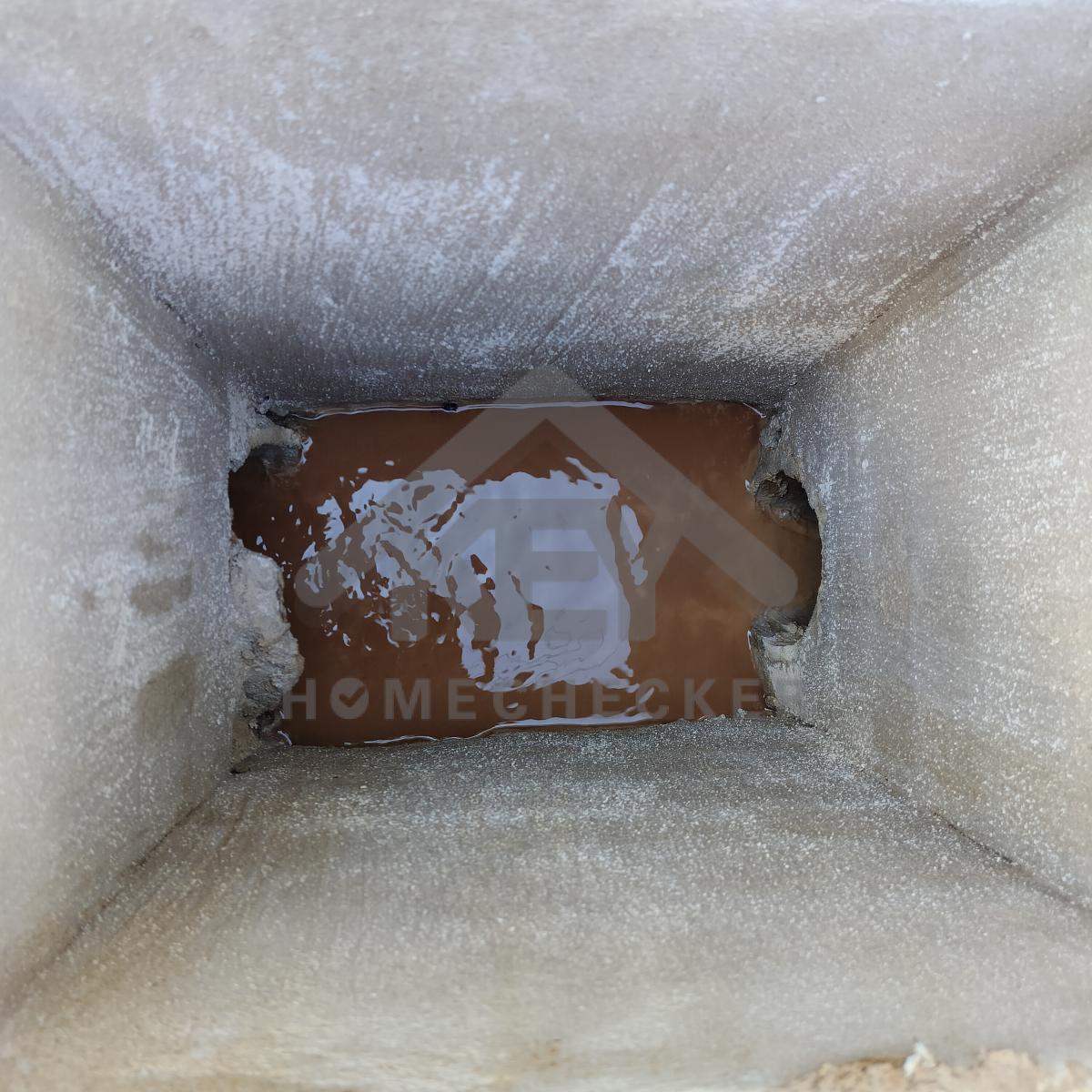

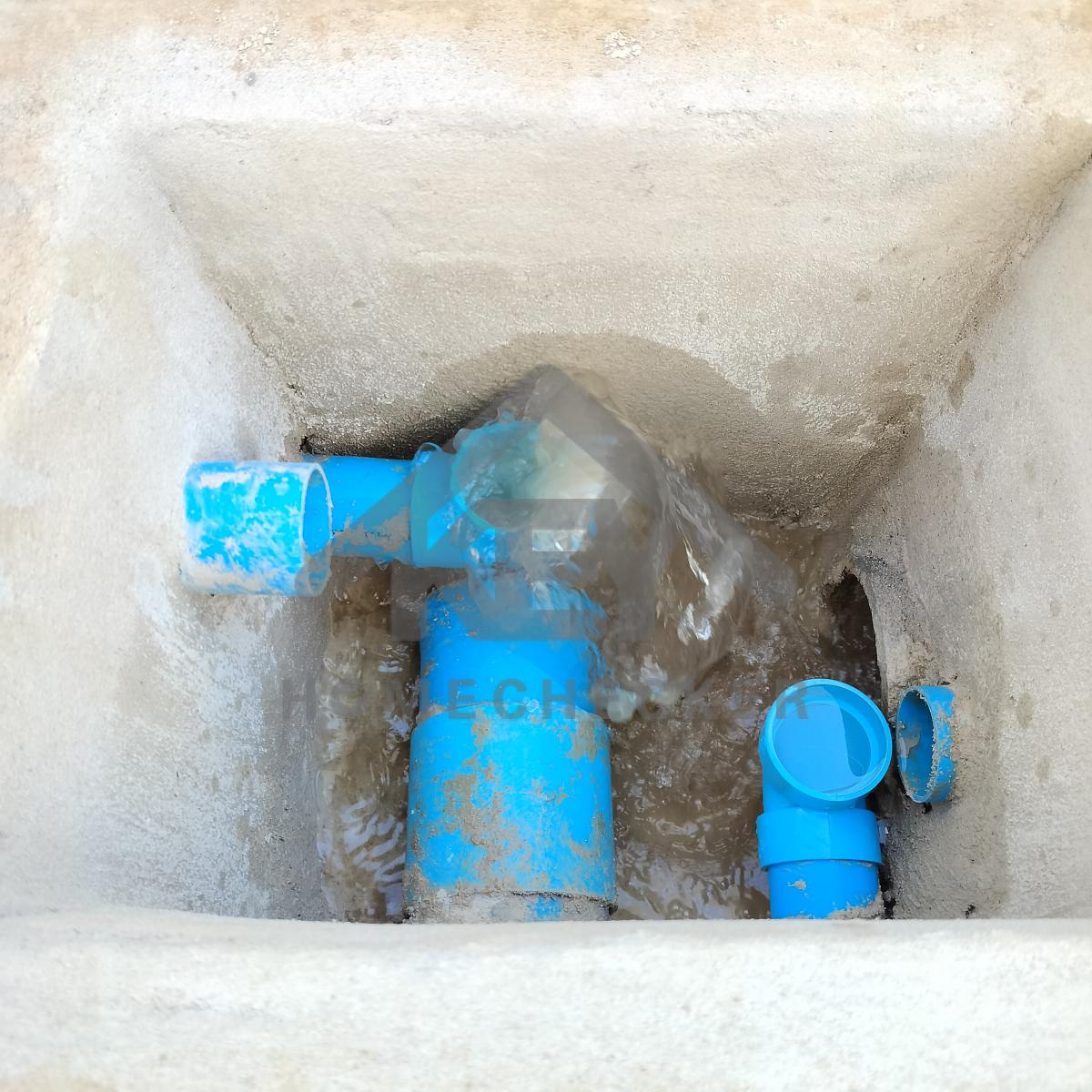

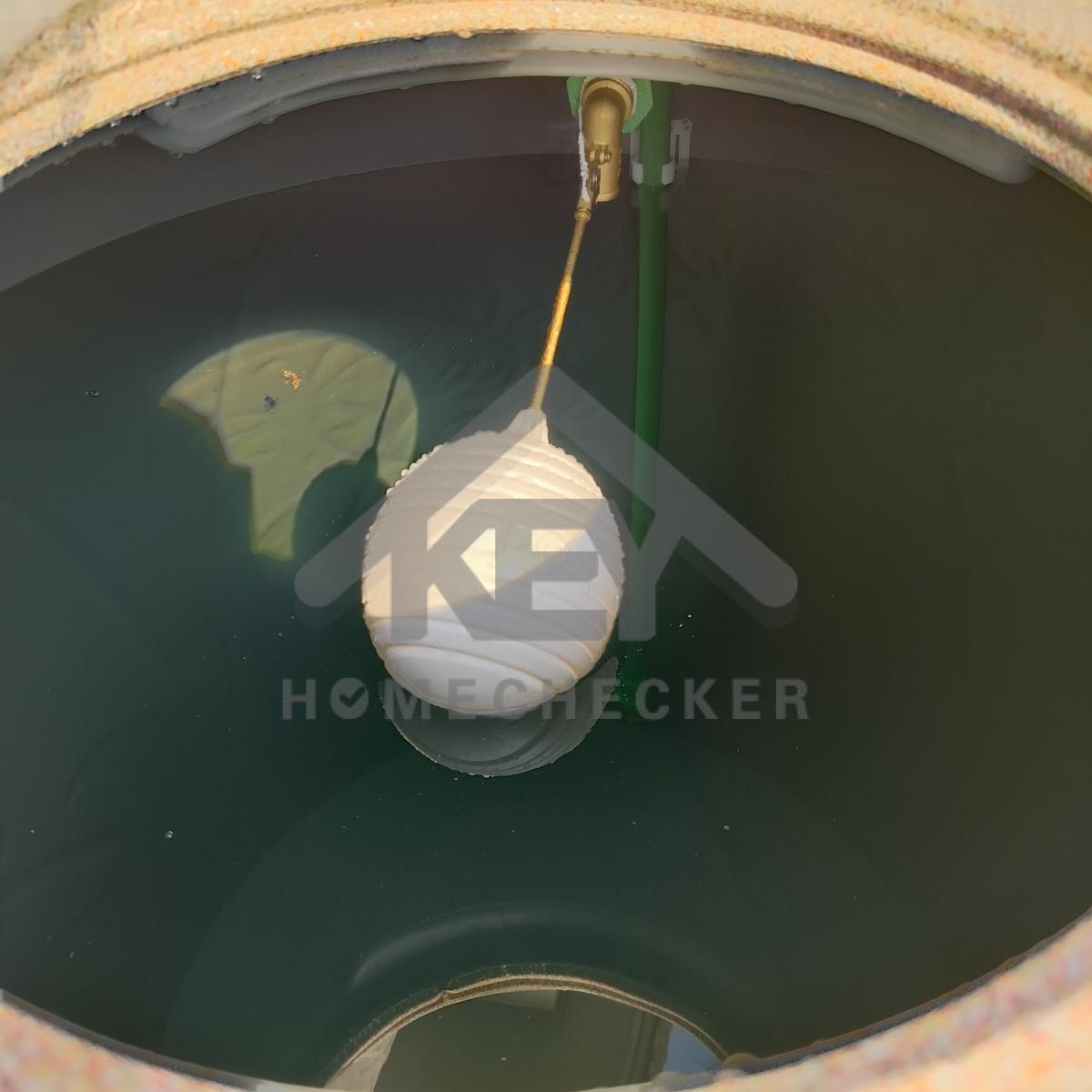

1. งานประปา ปั้ม และสุขาภิบาล
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

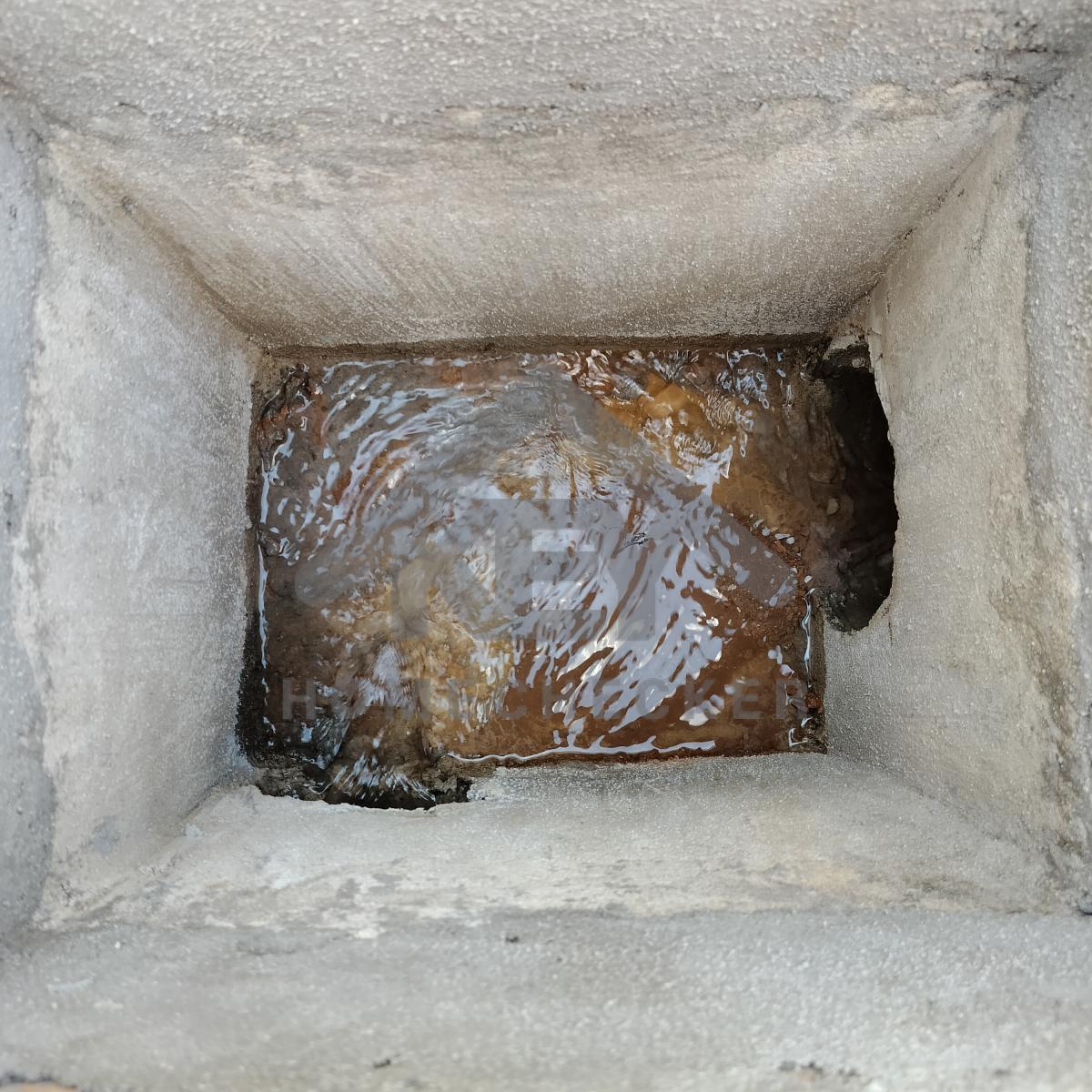

แก้ไข ฉาบปูนเก็บงานขอบบ่อพักให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี

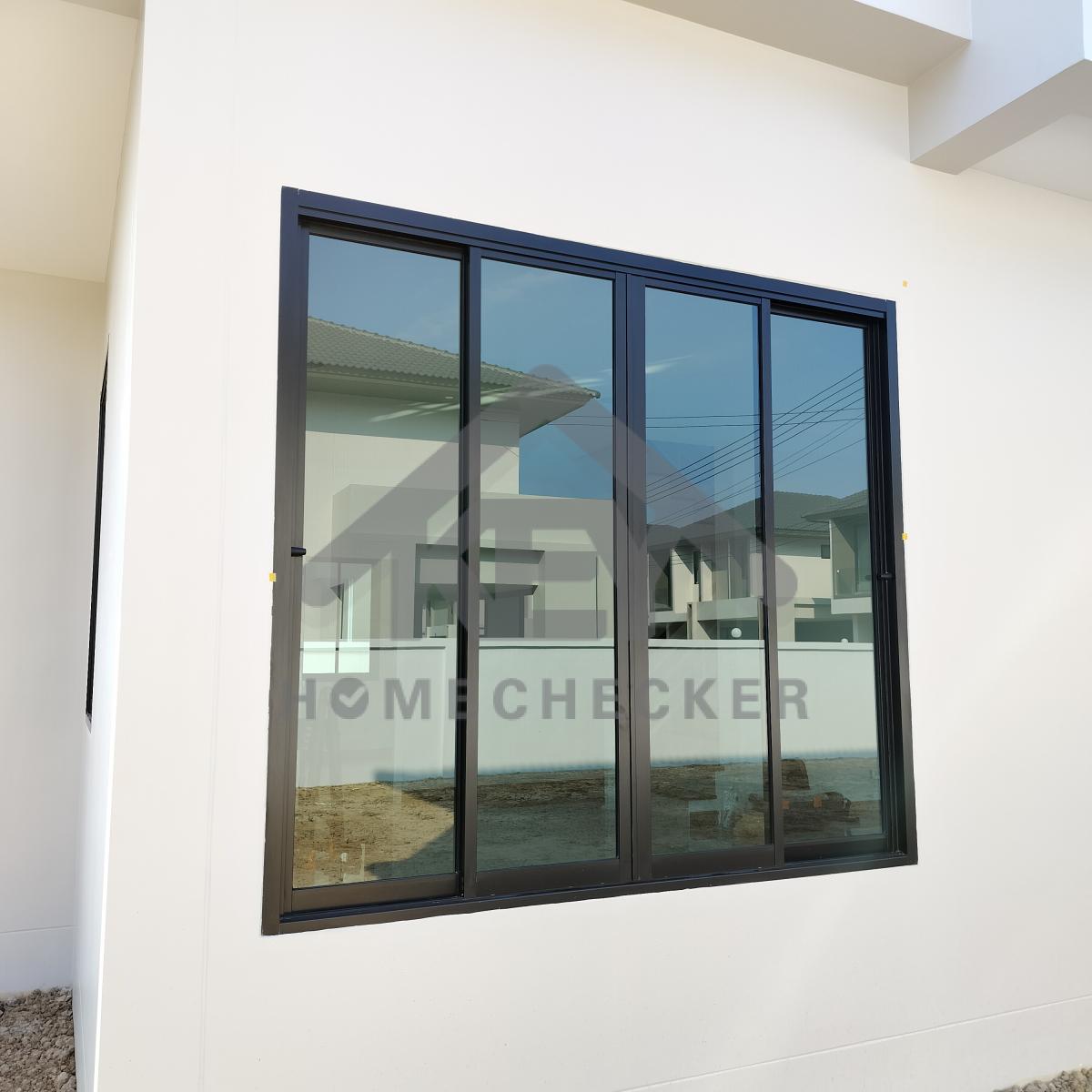

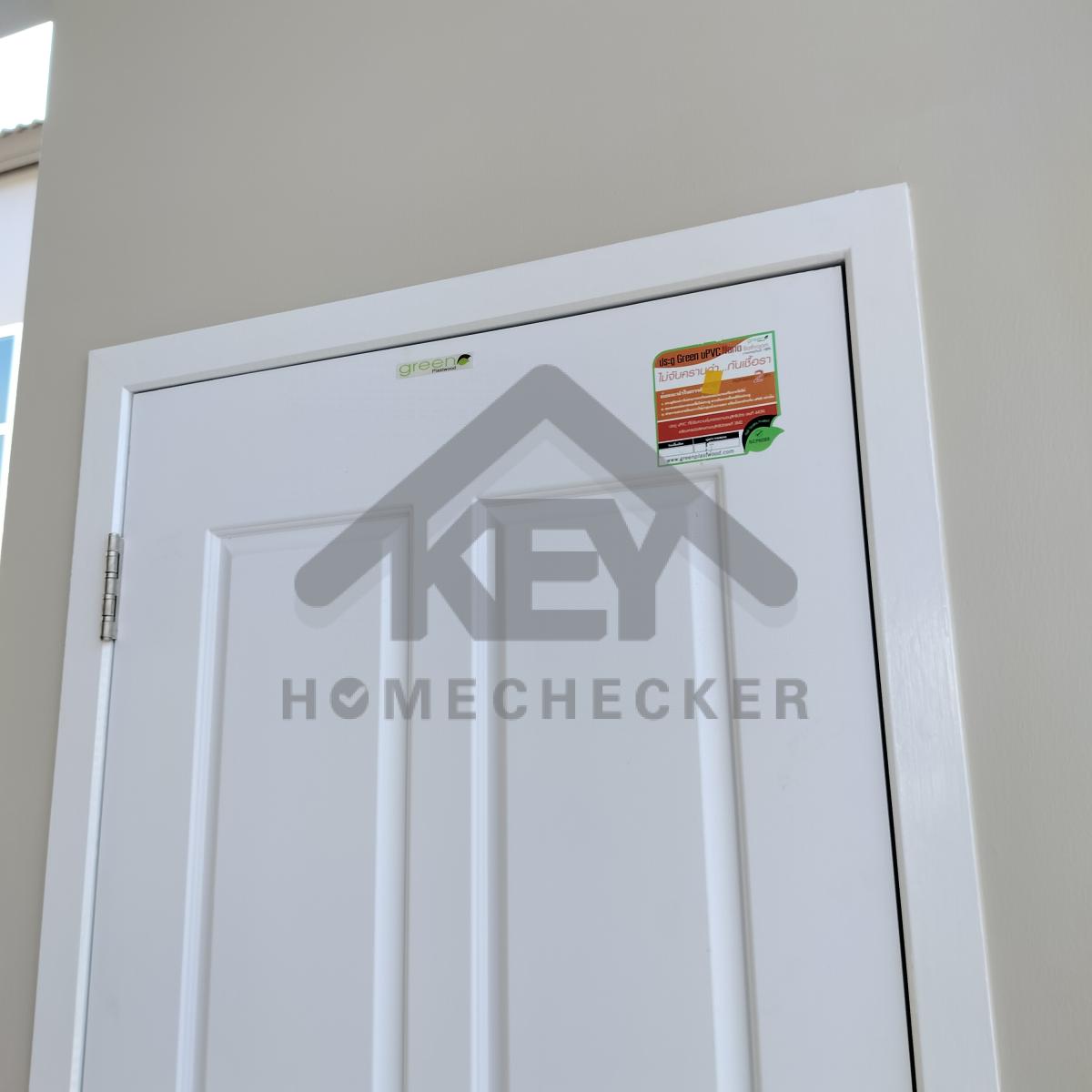

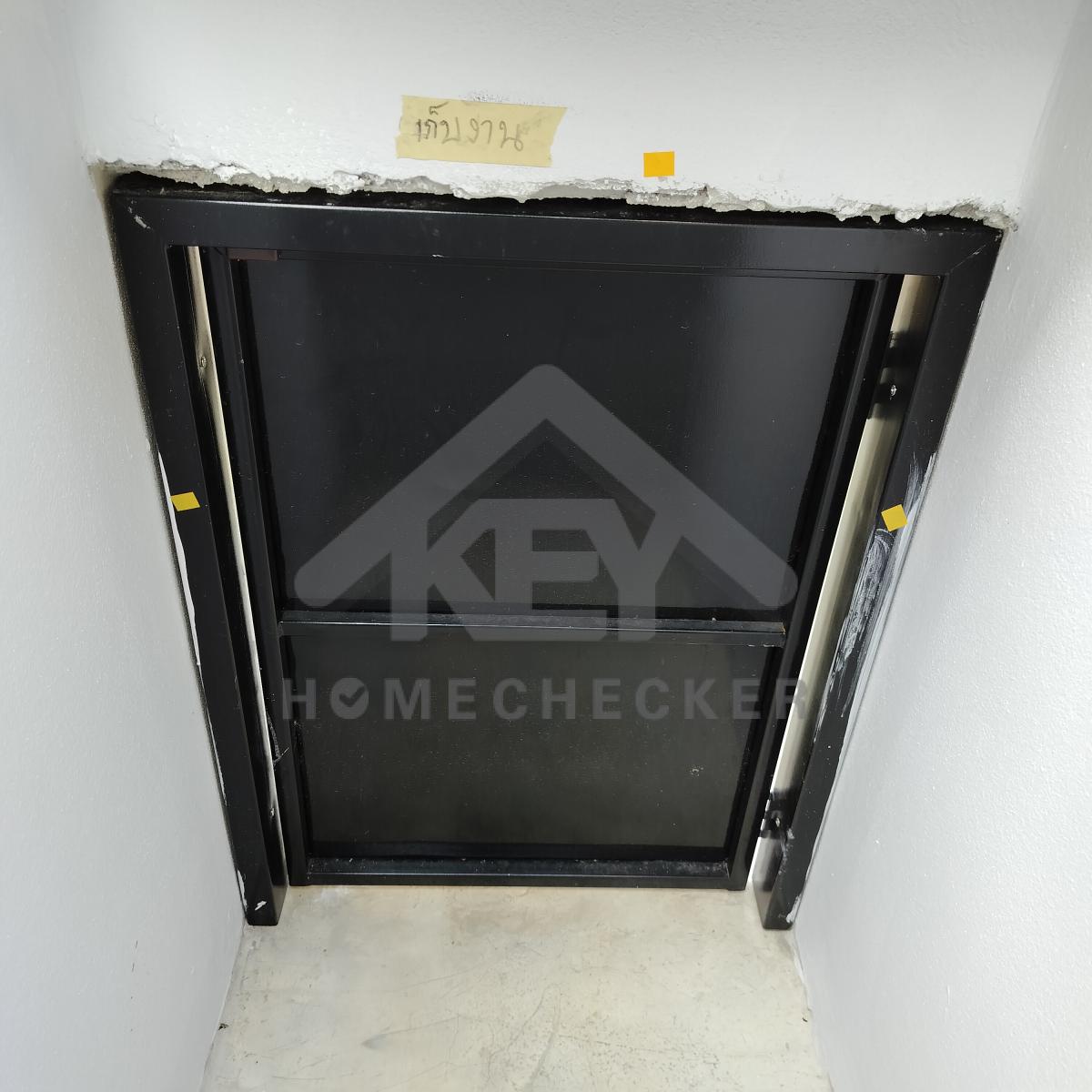

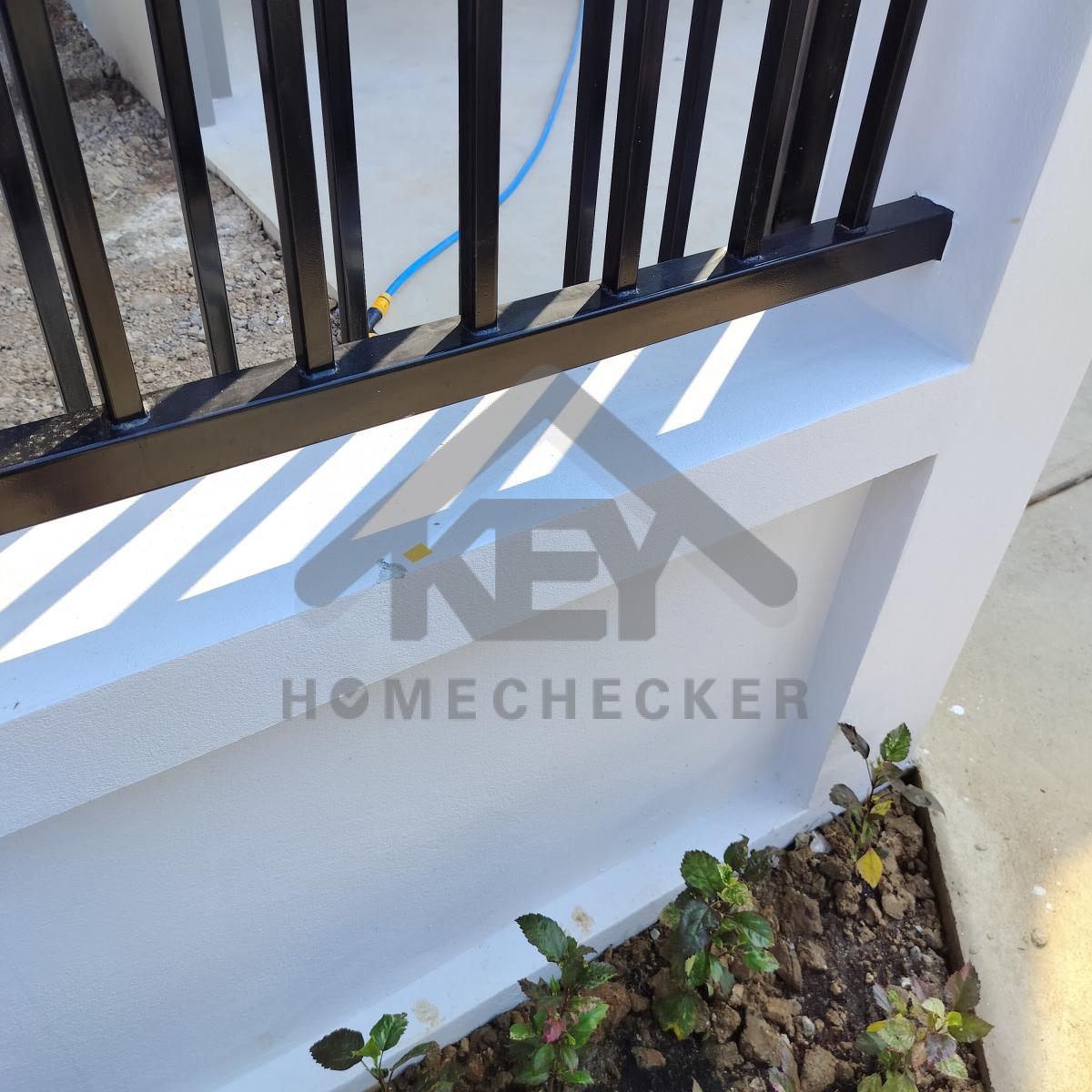

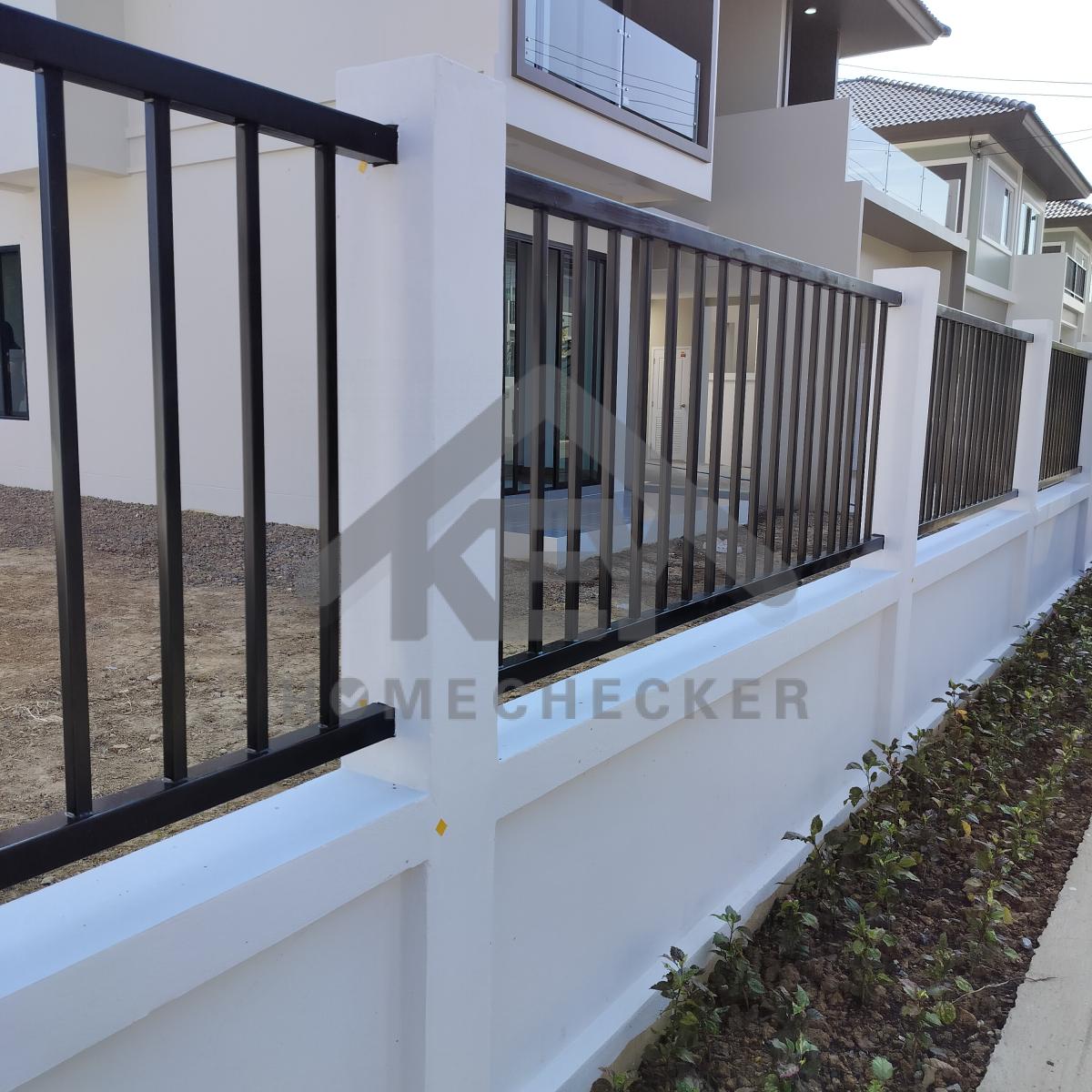

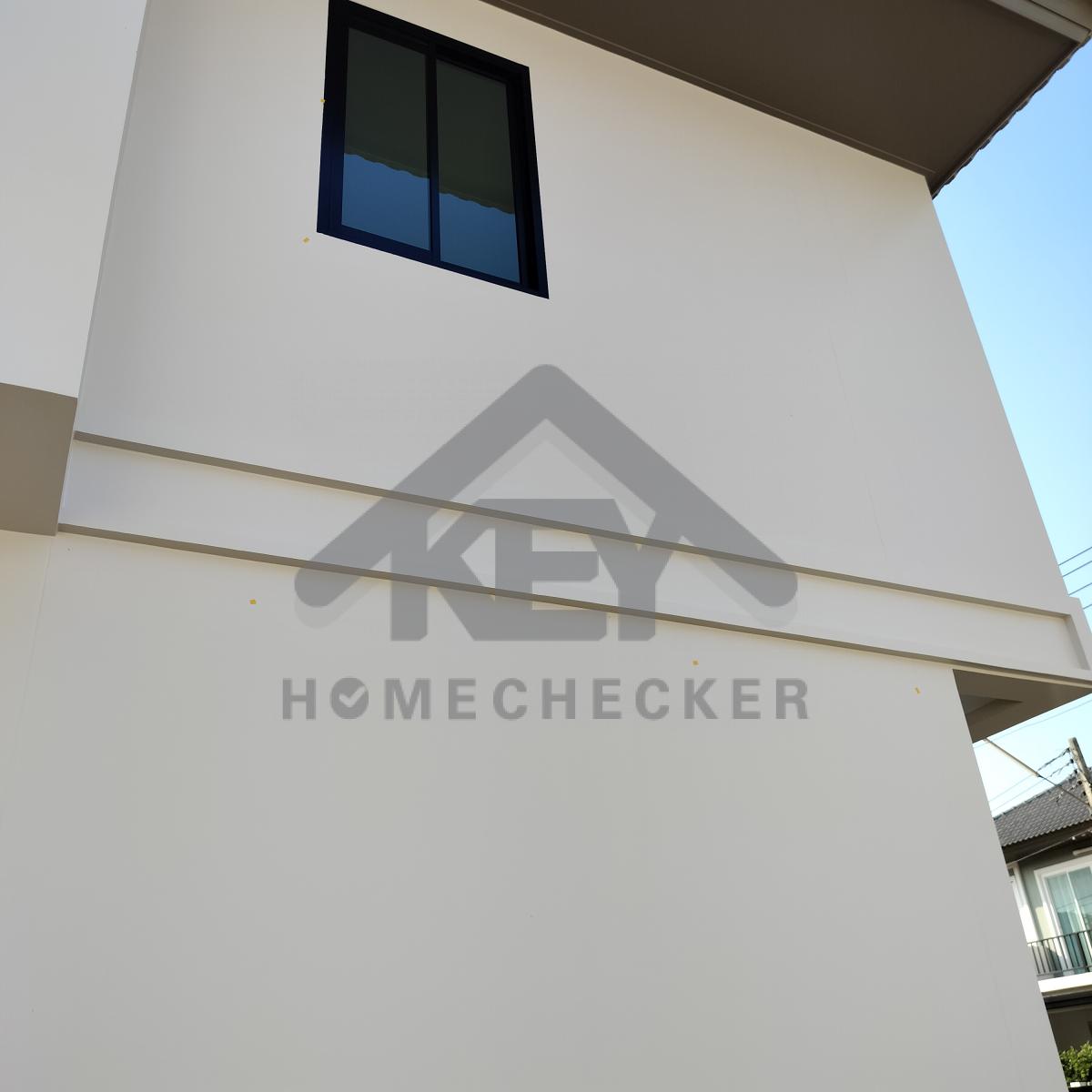

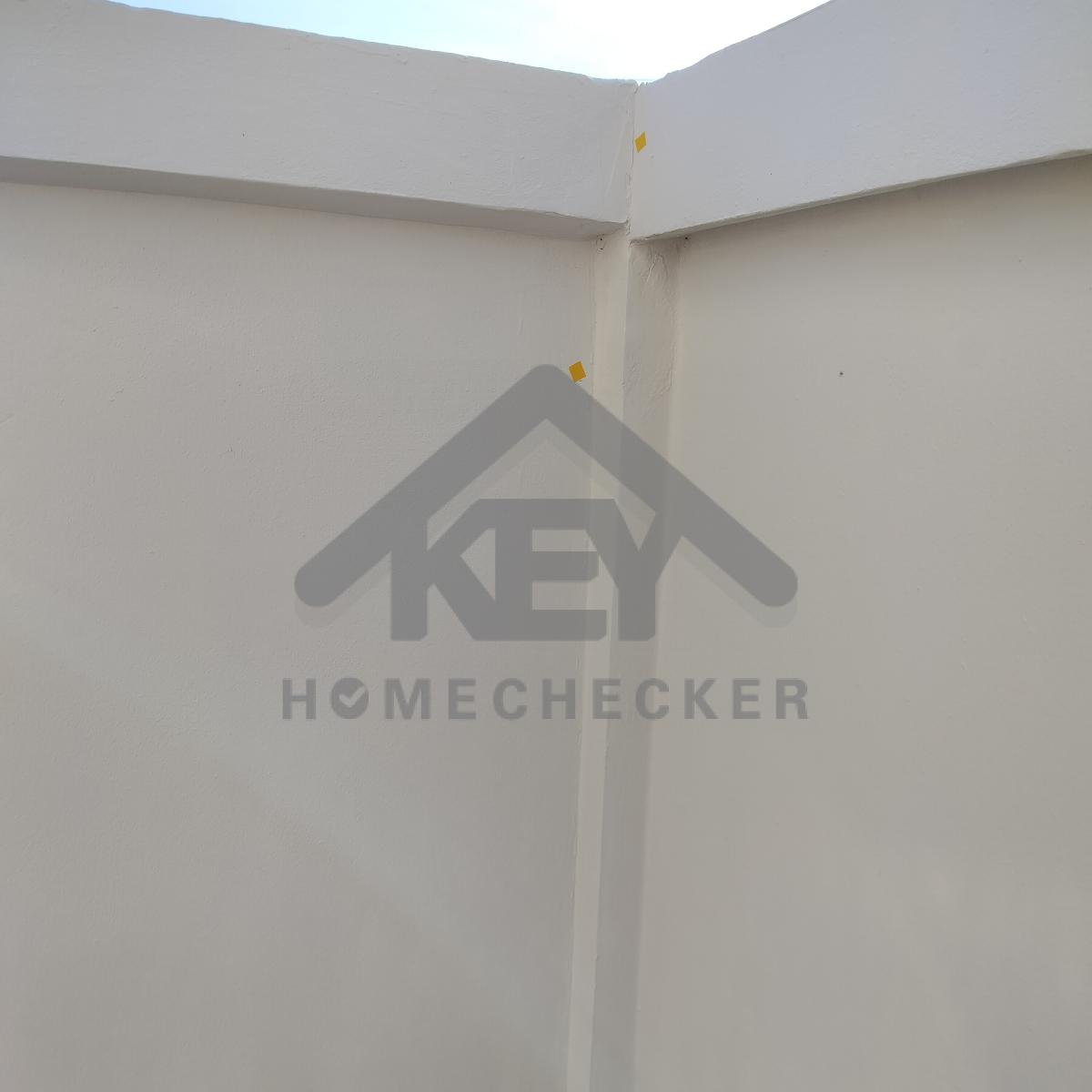

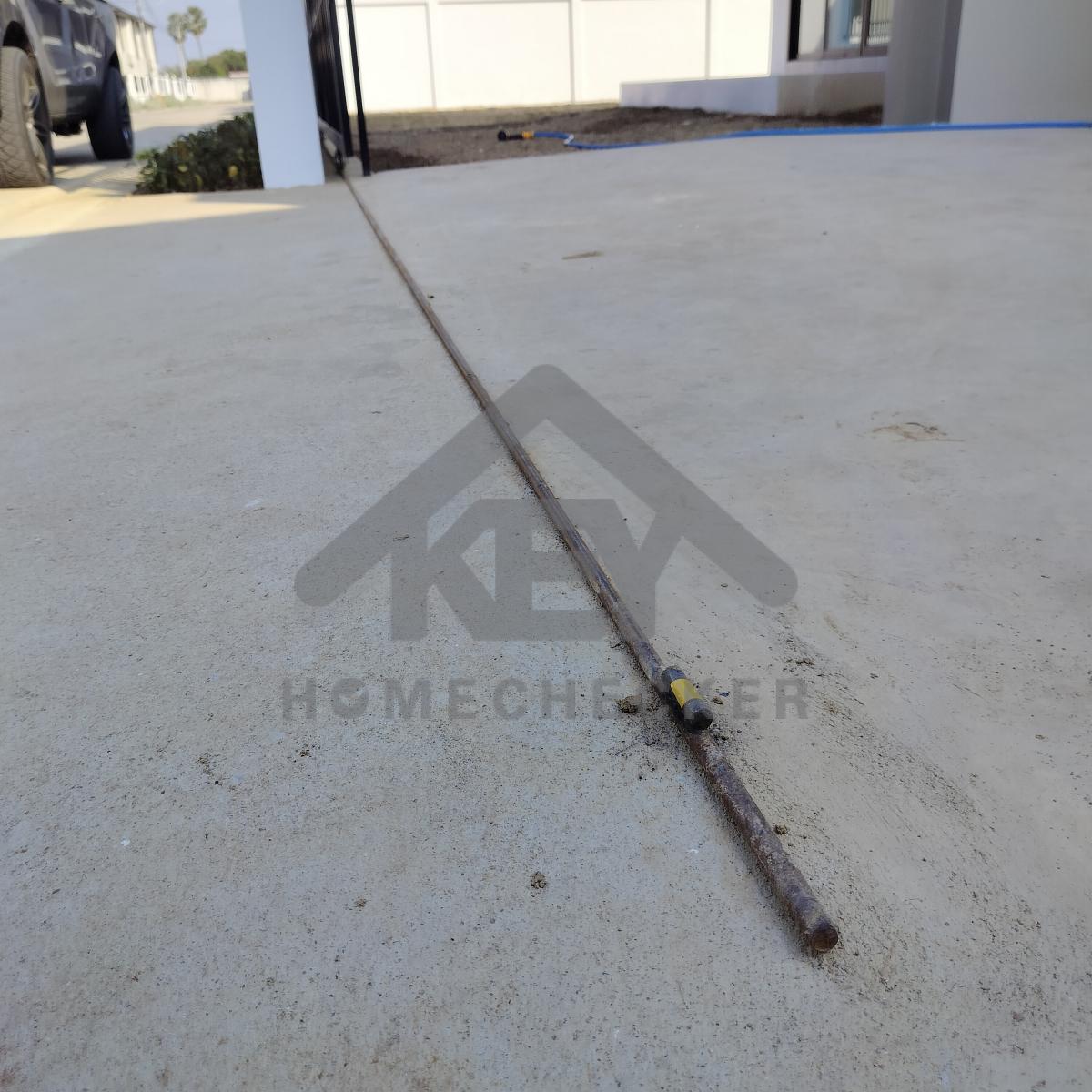

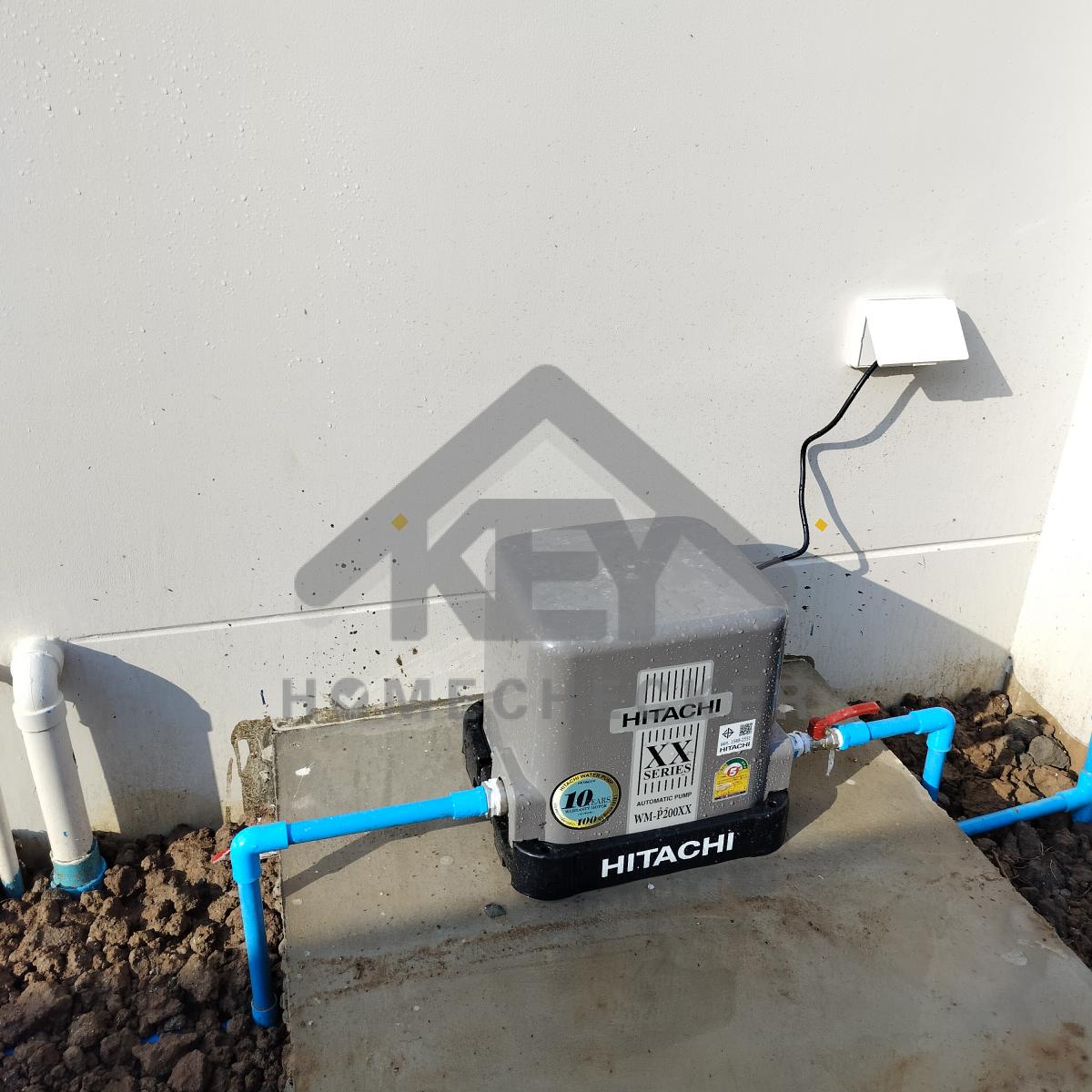

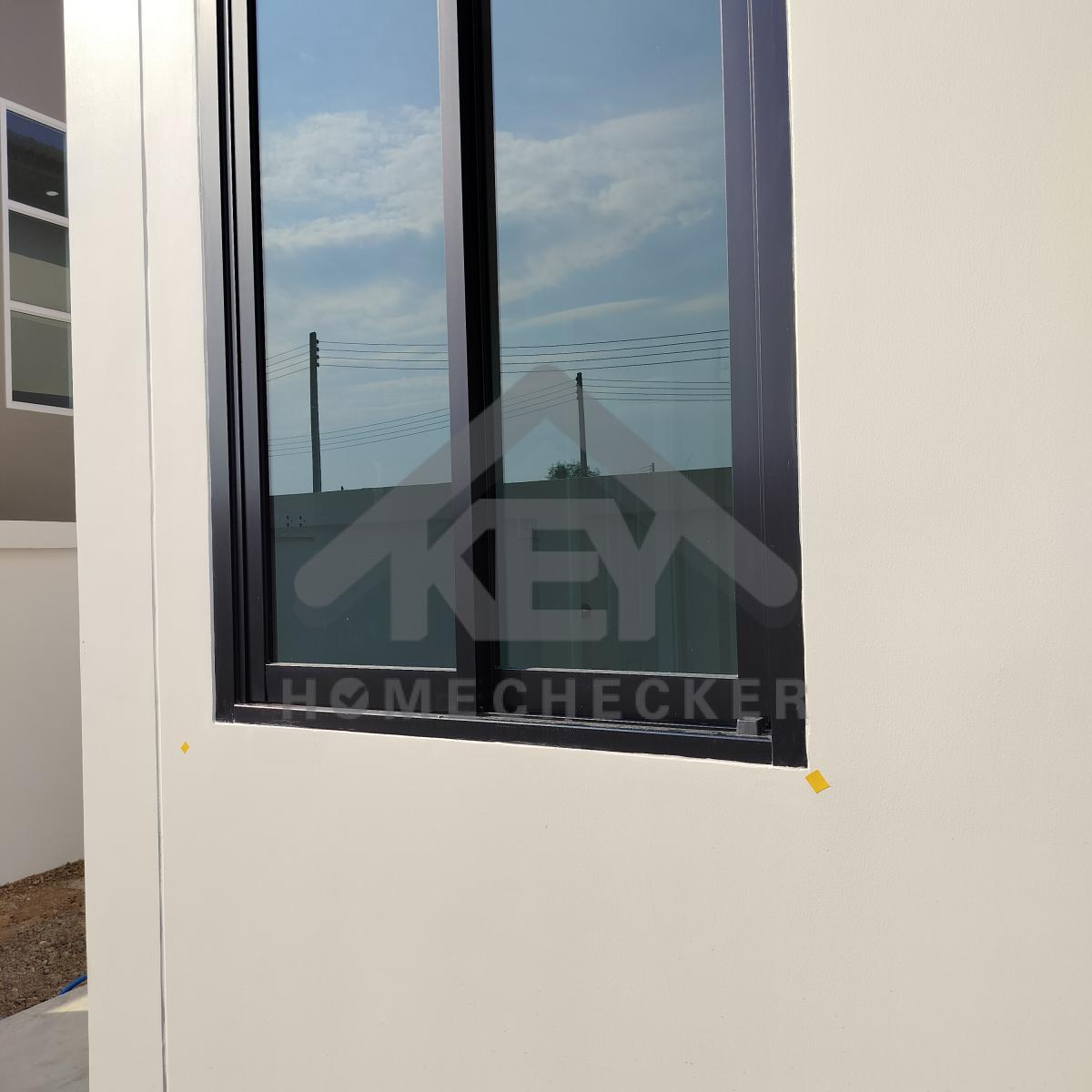

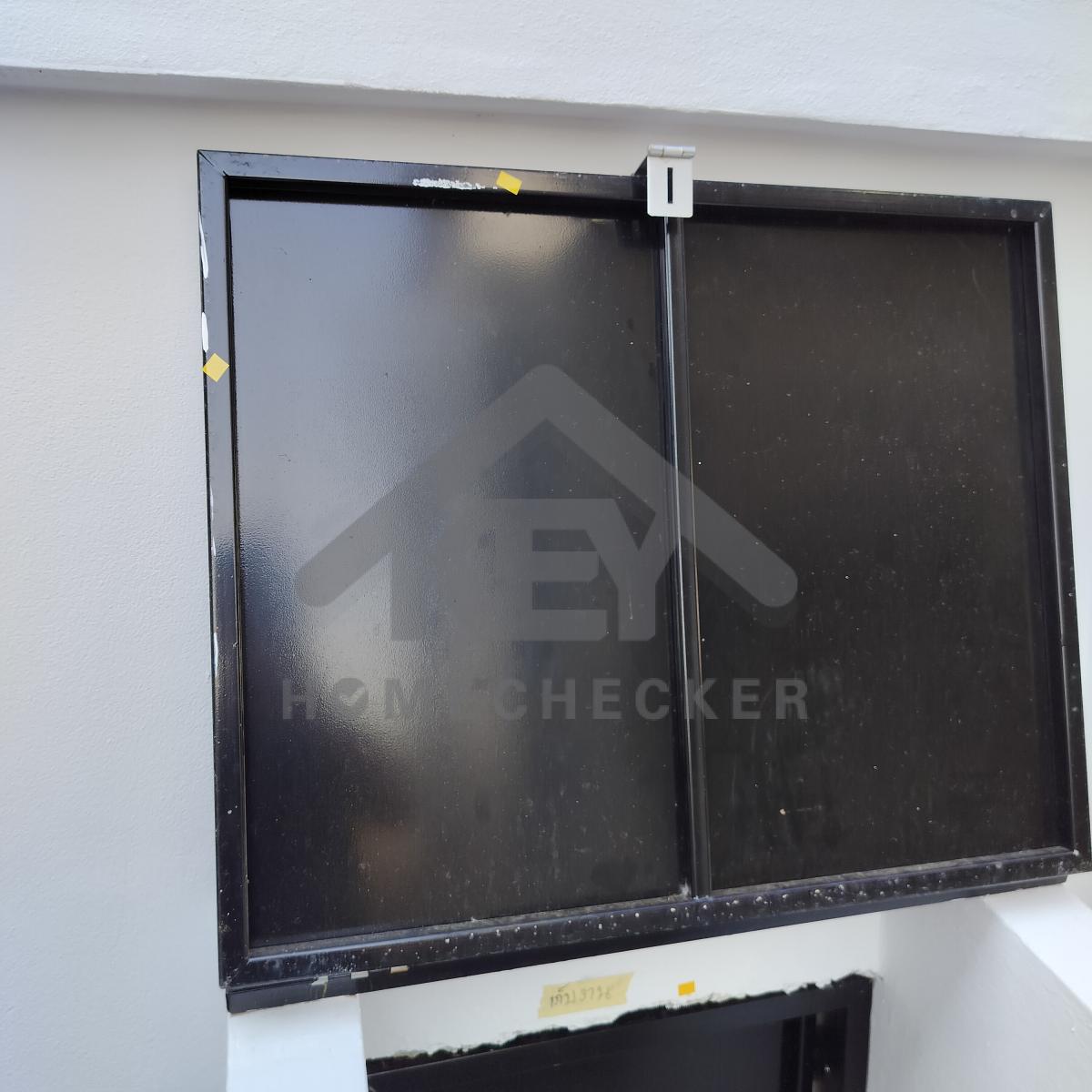

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข เก็บงานเก็บสีขอบรั้วบิ่นแตกให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวรอยต่อเสากำแพงรั้วทั้วหมดให้เรียบร้อย
แก้ไข ทาสีป้องกันสนิมเหล็กเพลารางประตูรั้วตลอดแนวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบช่องถังขยะด้านในให้เรียบร้อย
แก้ไข เก็บสีขอบบานถังขยะให้เรียบร้อย
แก้ไข ลอกสติ๊กเกอร์และทำความสะอาดคราบกาวบานประตูให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีรอยต่อกำแพงรั้วให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีแต่งขอบหน้าต่างและผนังด้านนอกให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวผนังด้านนอกให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
แก้ไขพื้นปูนด้านหน้าให้เป็นผืนเดียวกัน

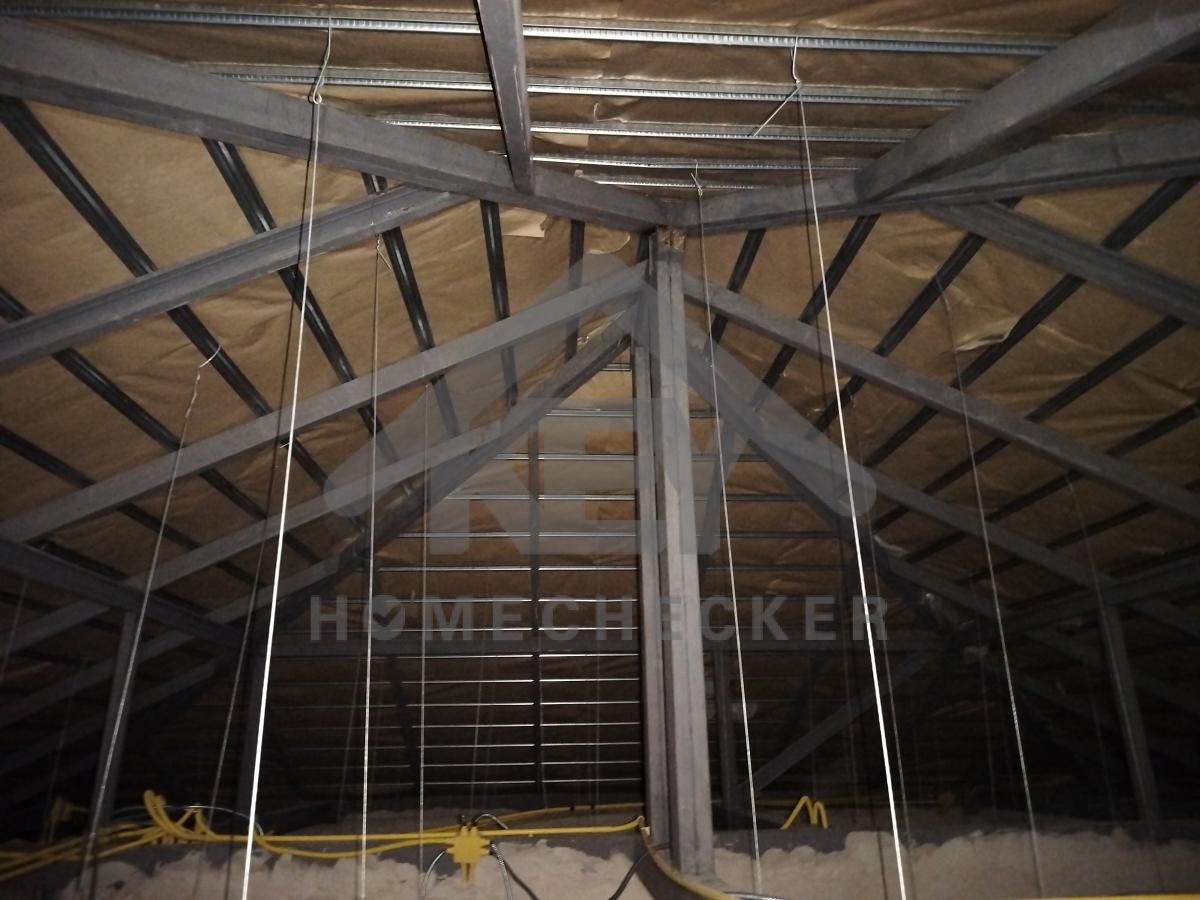

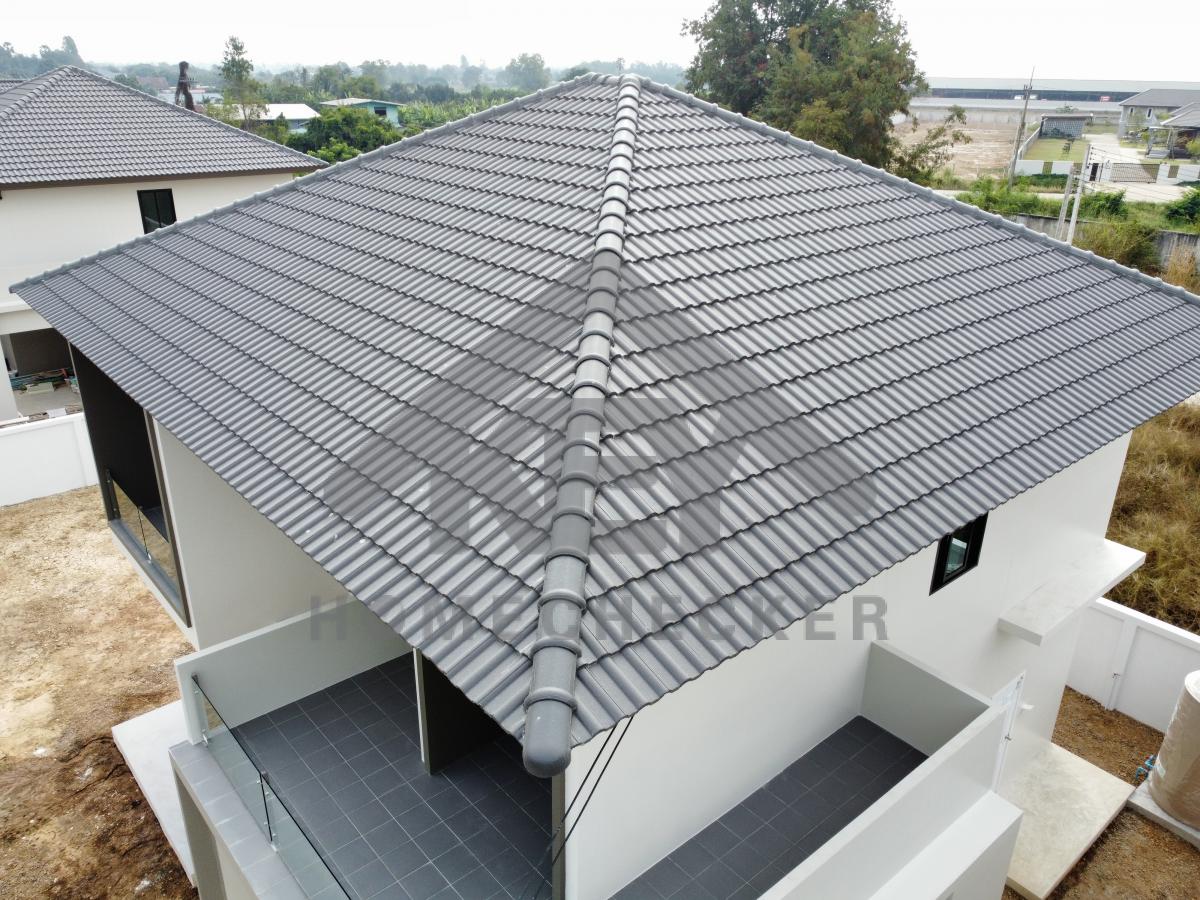

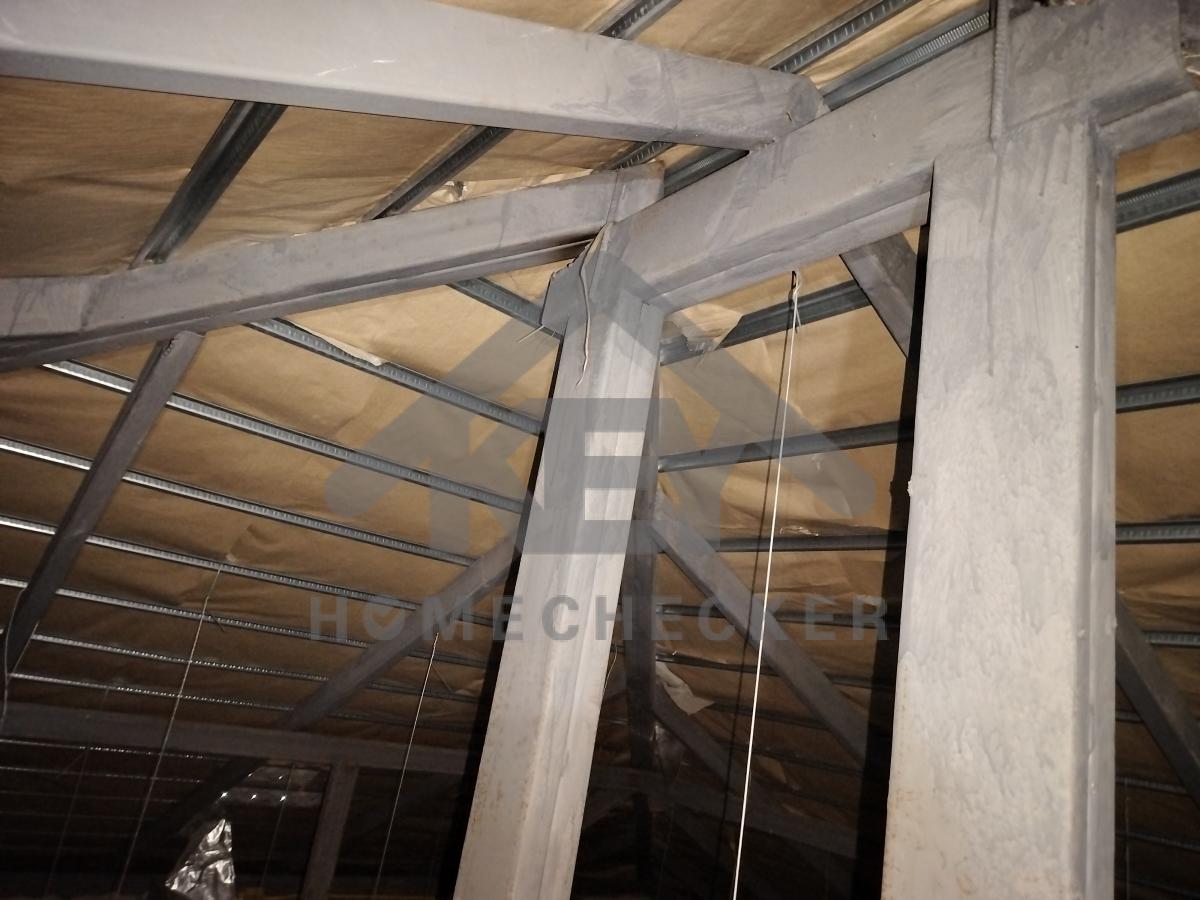

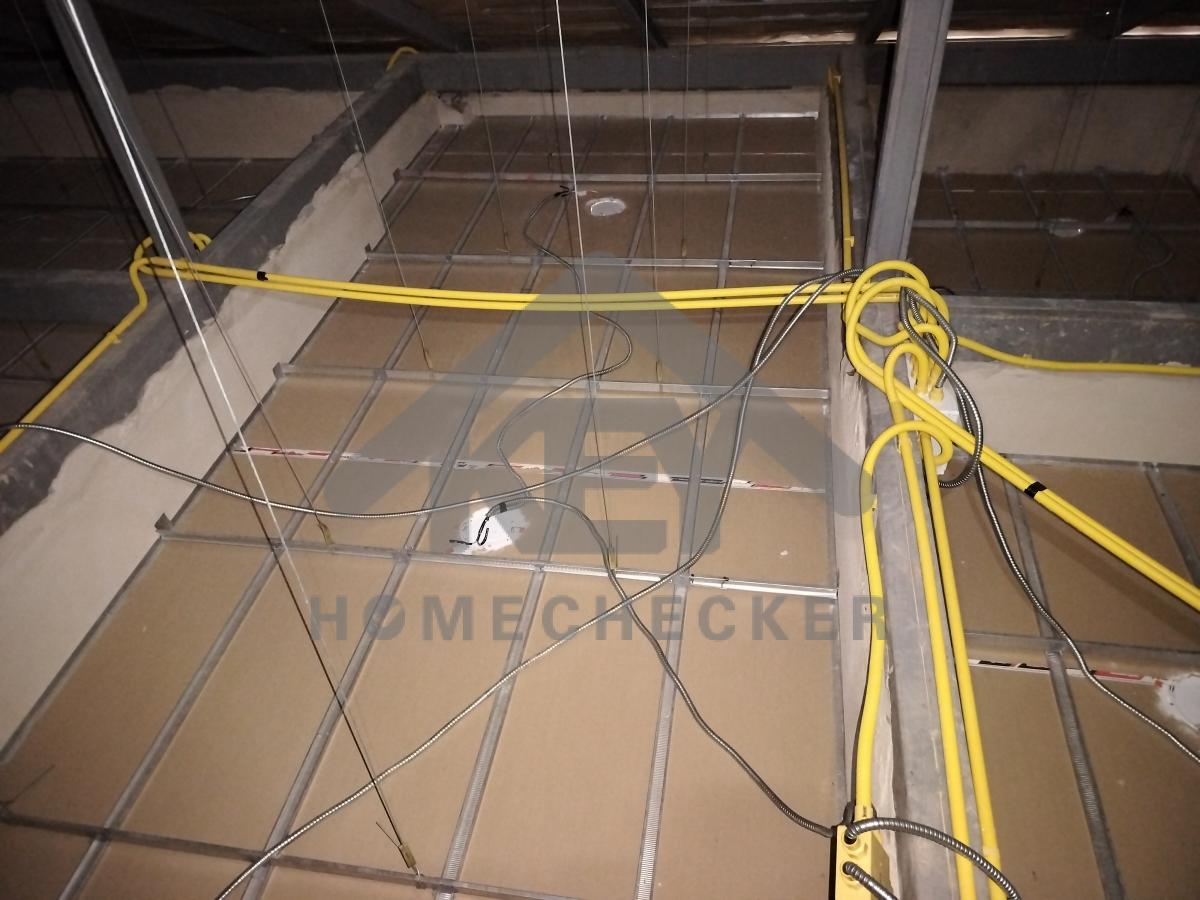

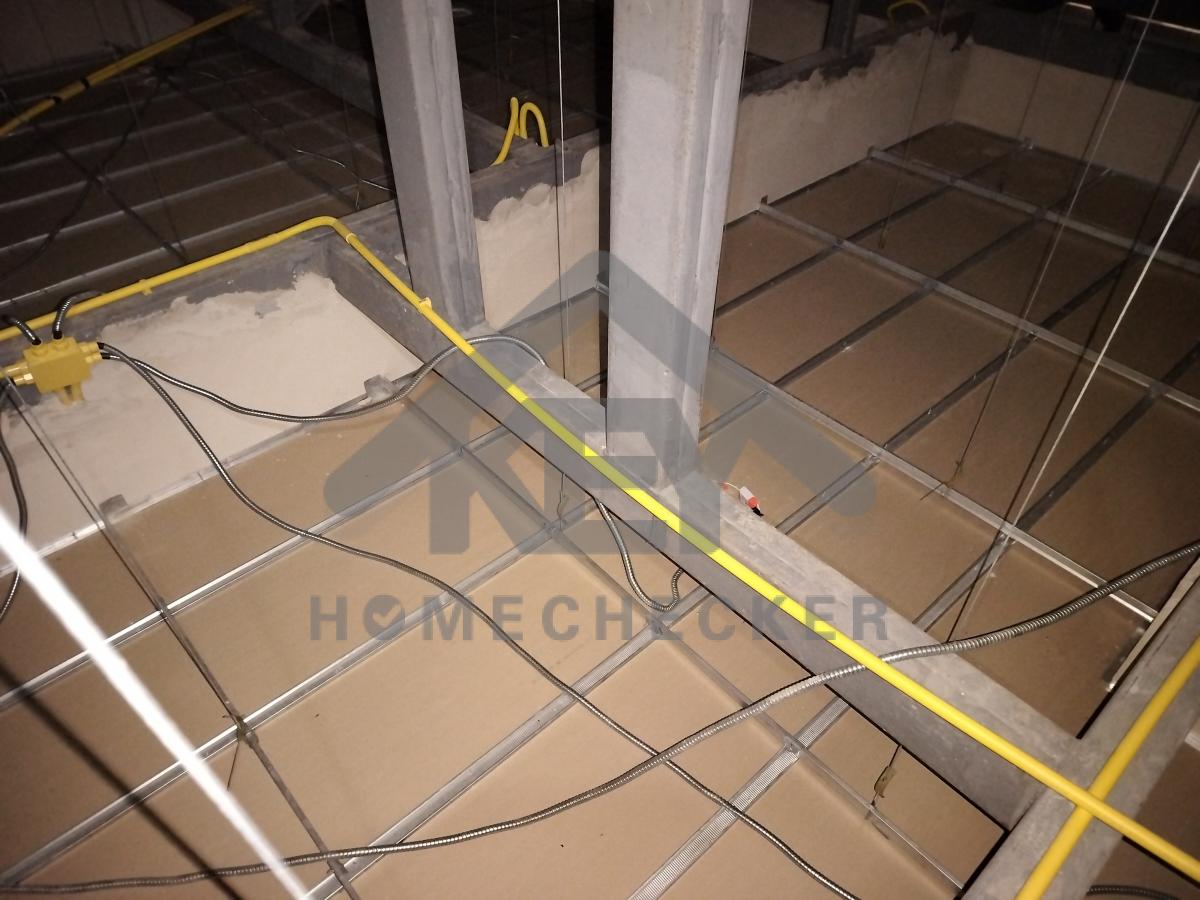

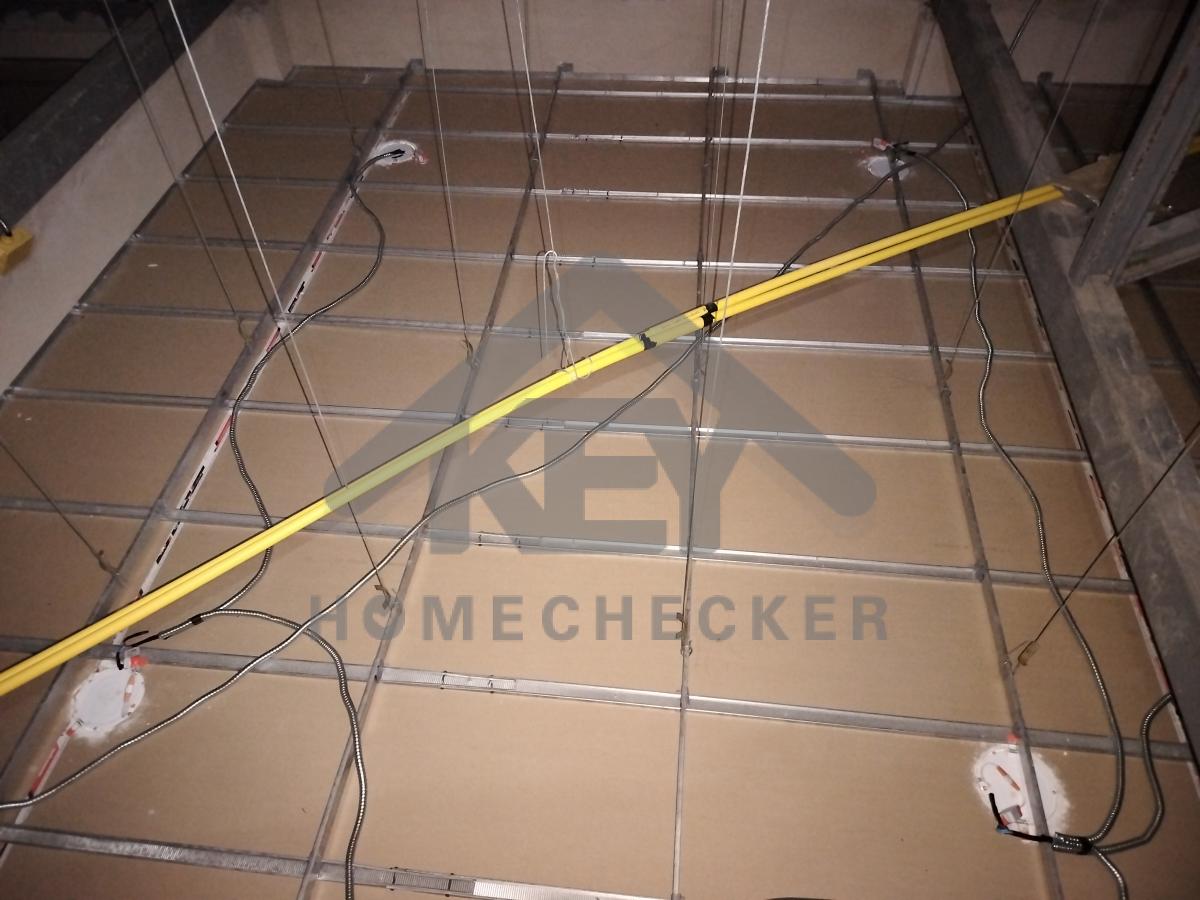

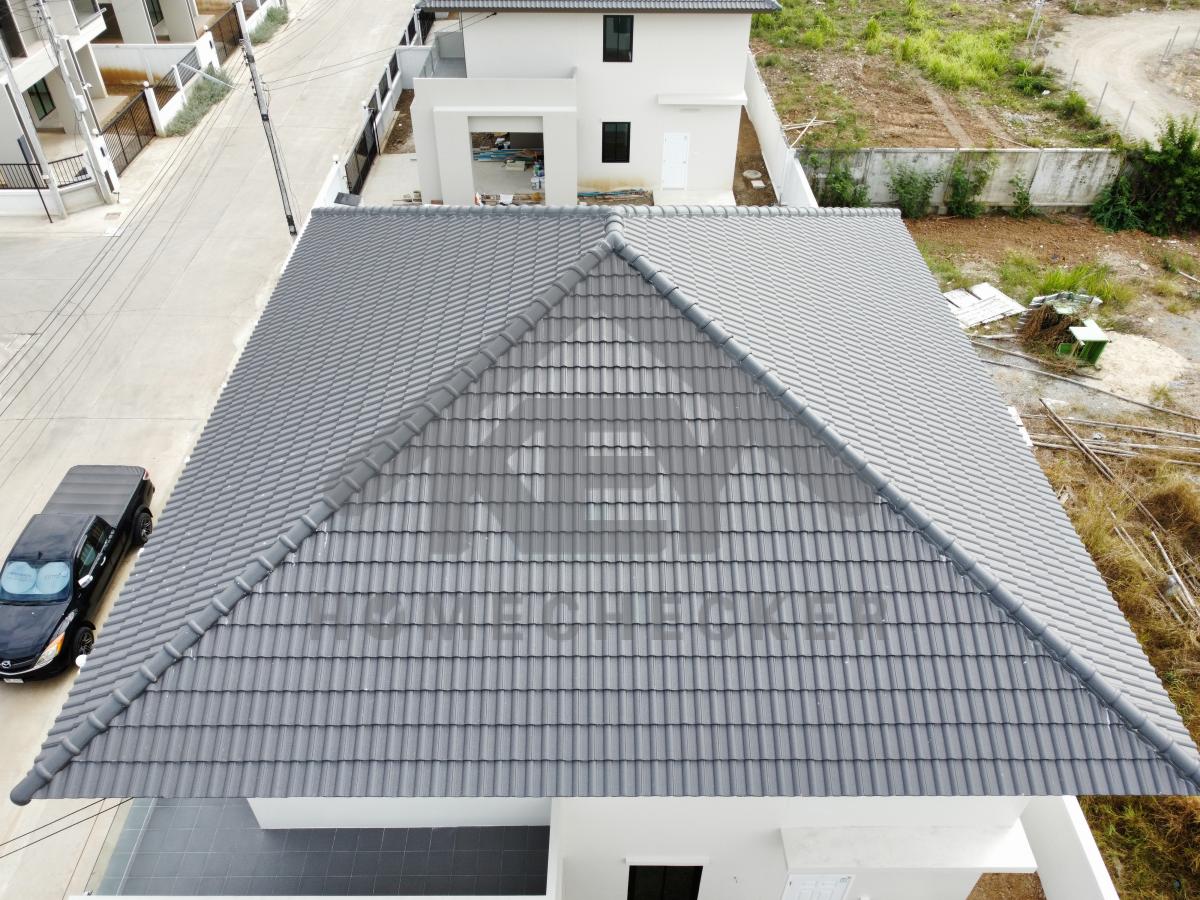

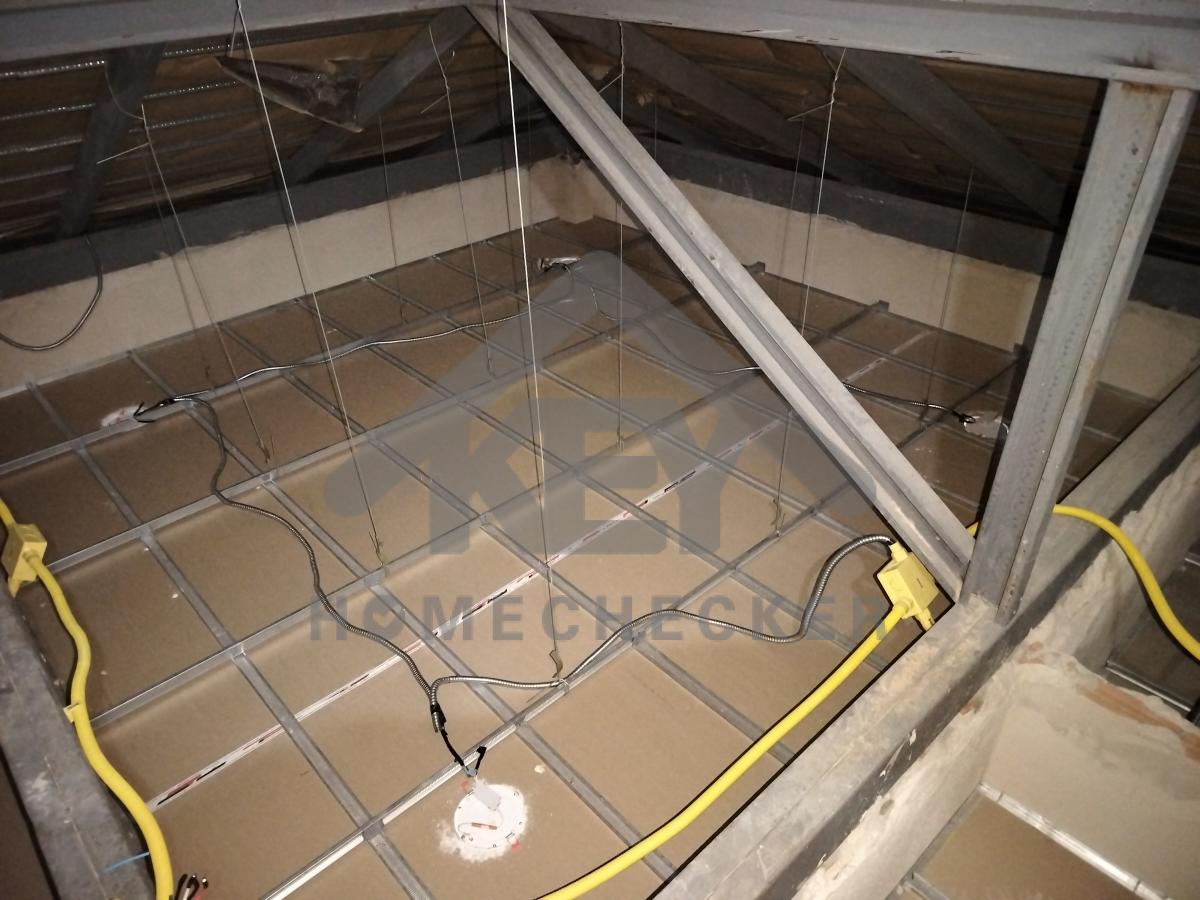

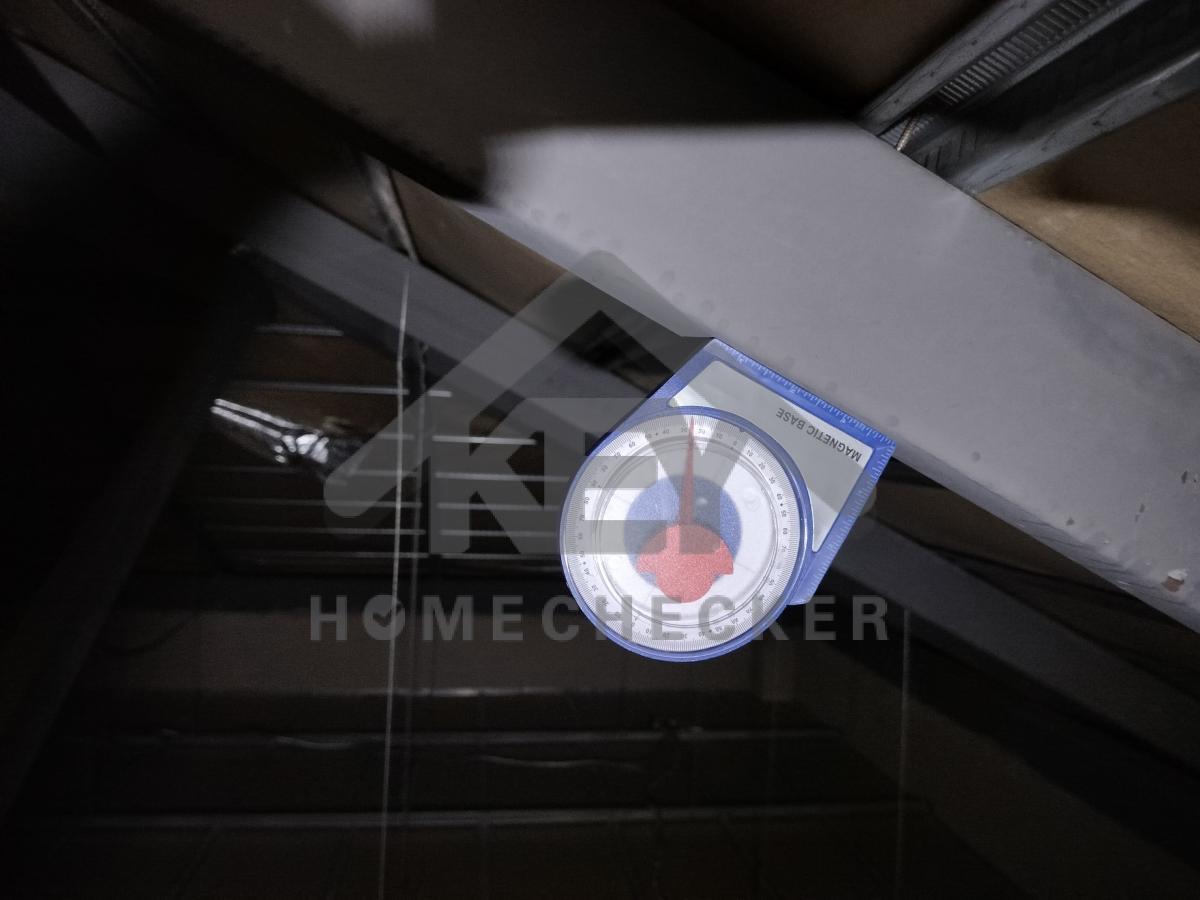

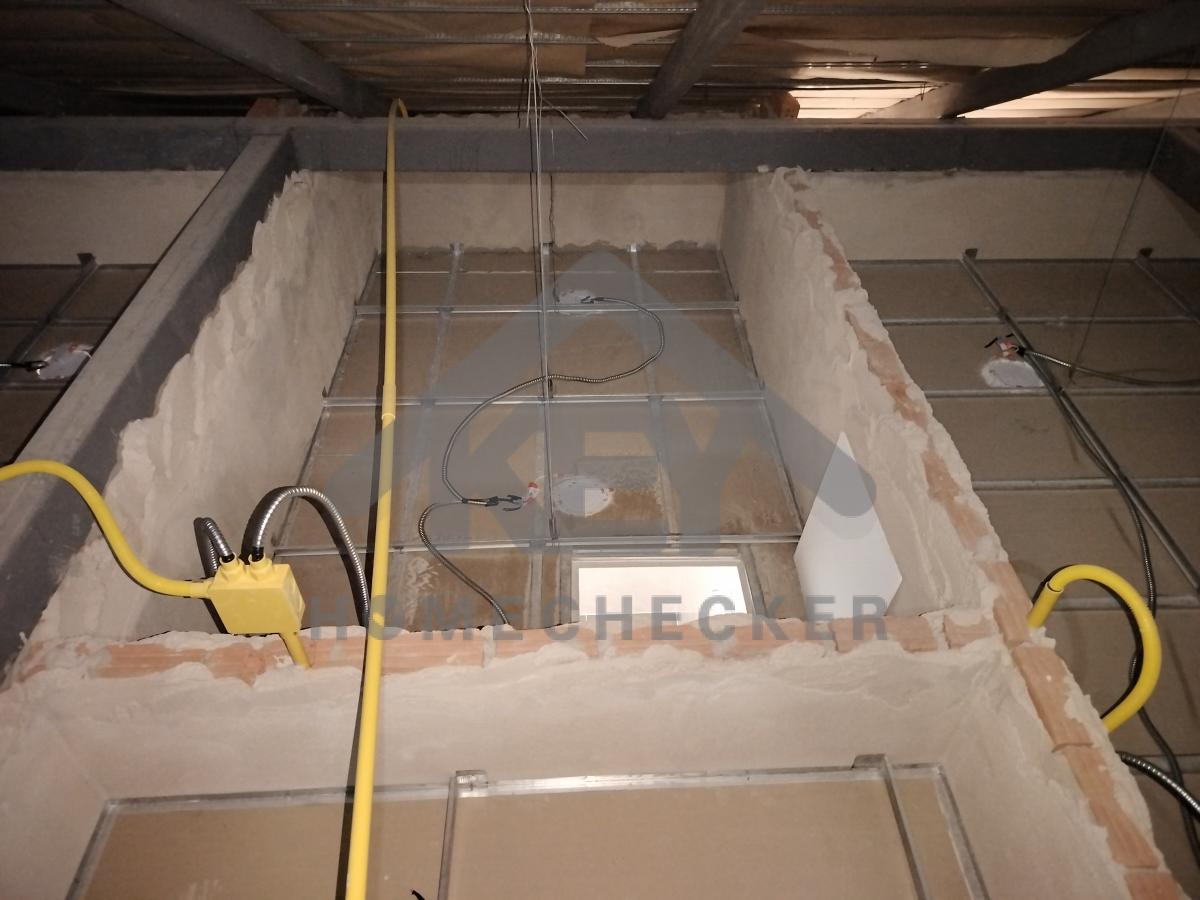

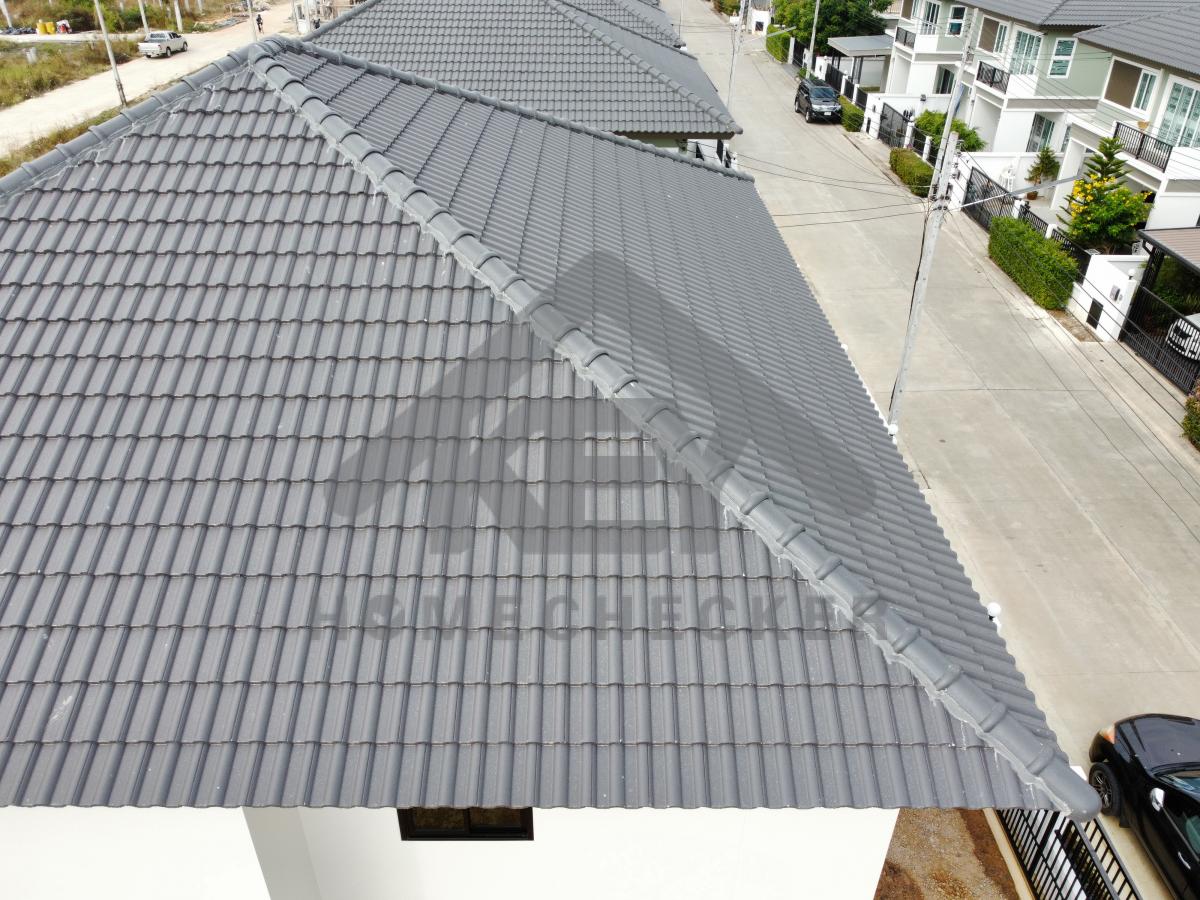

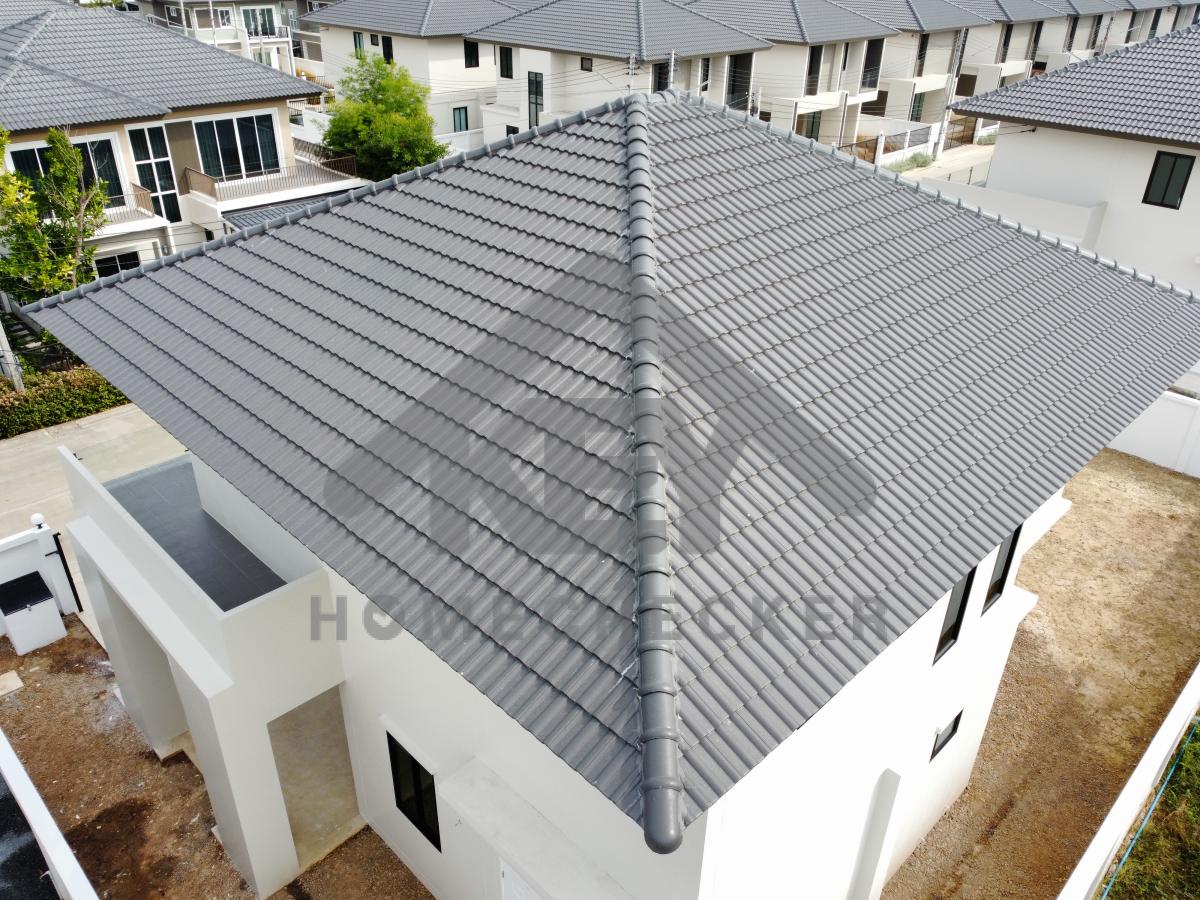

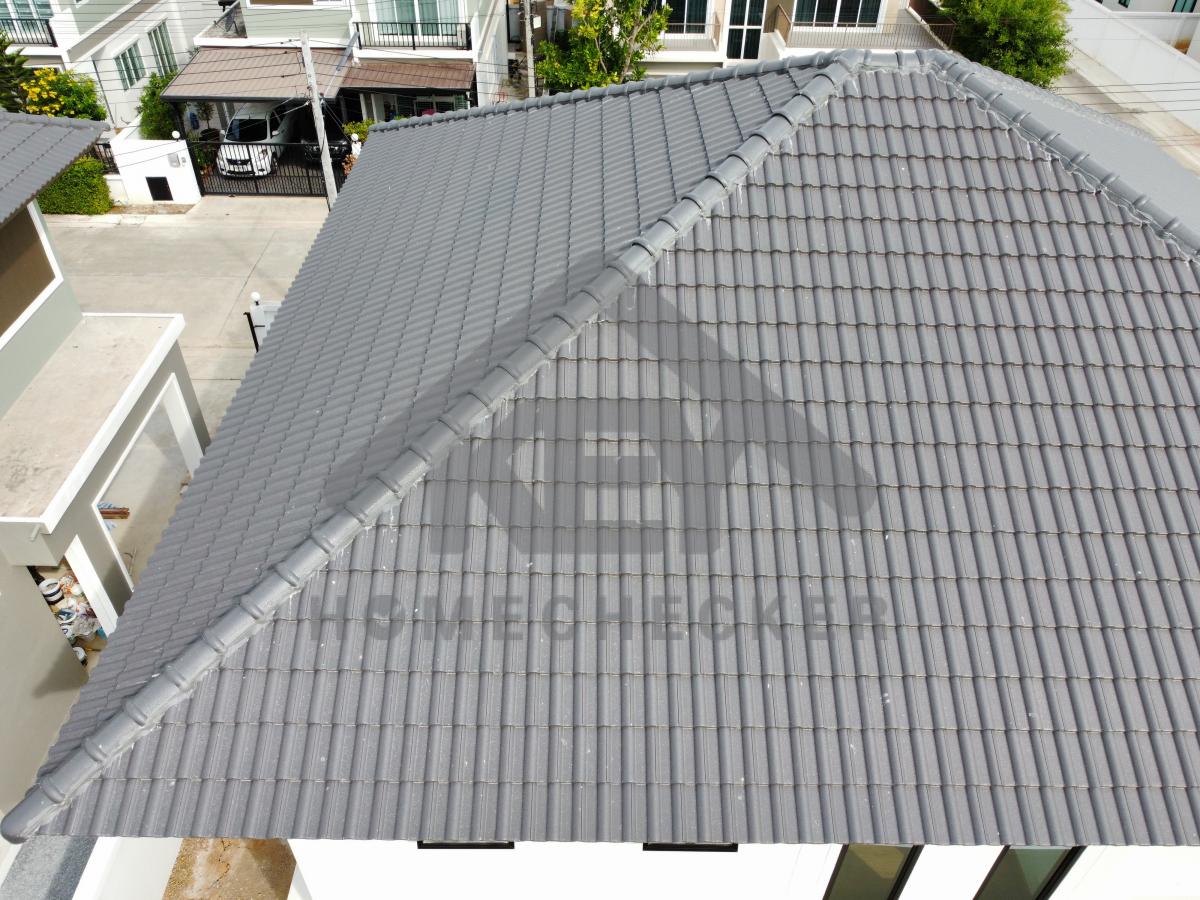

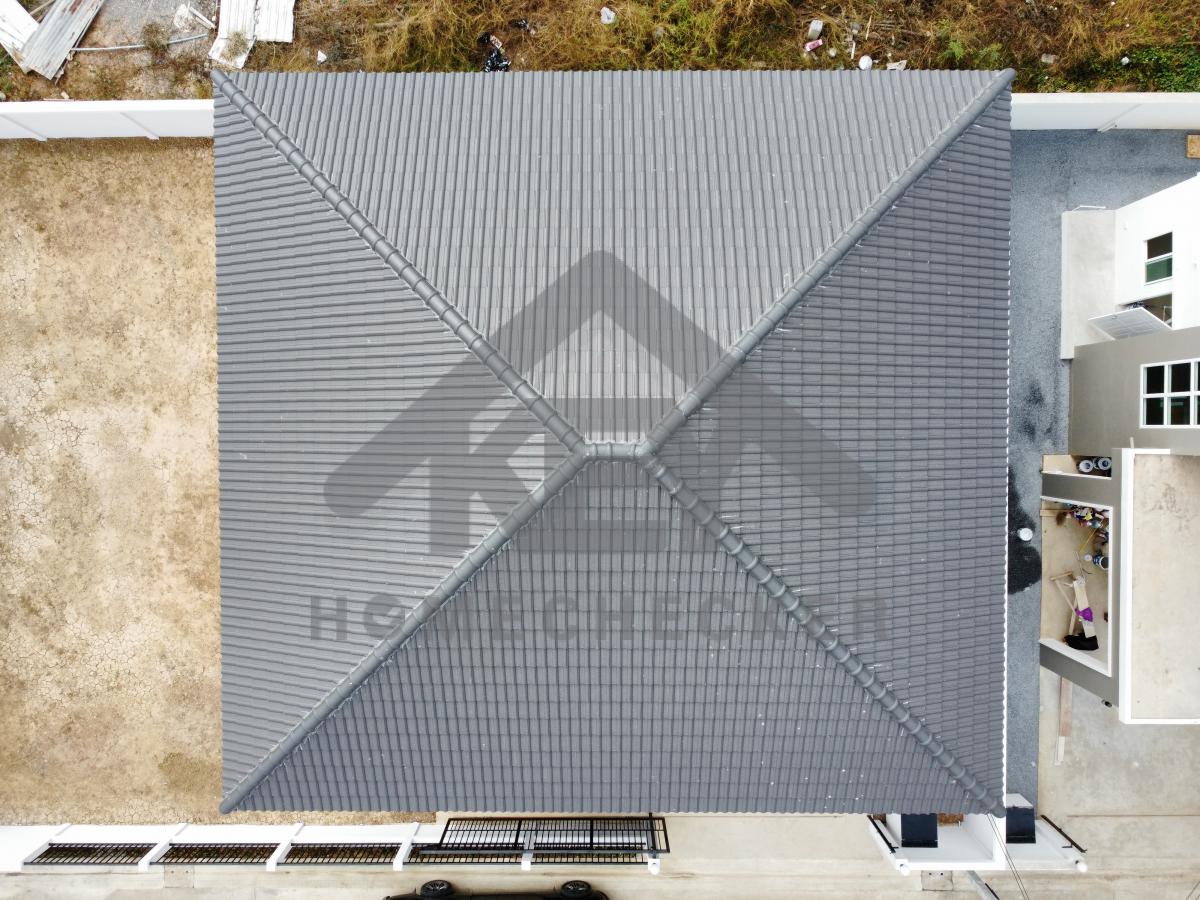

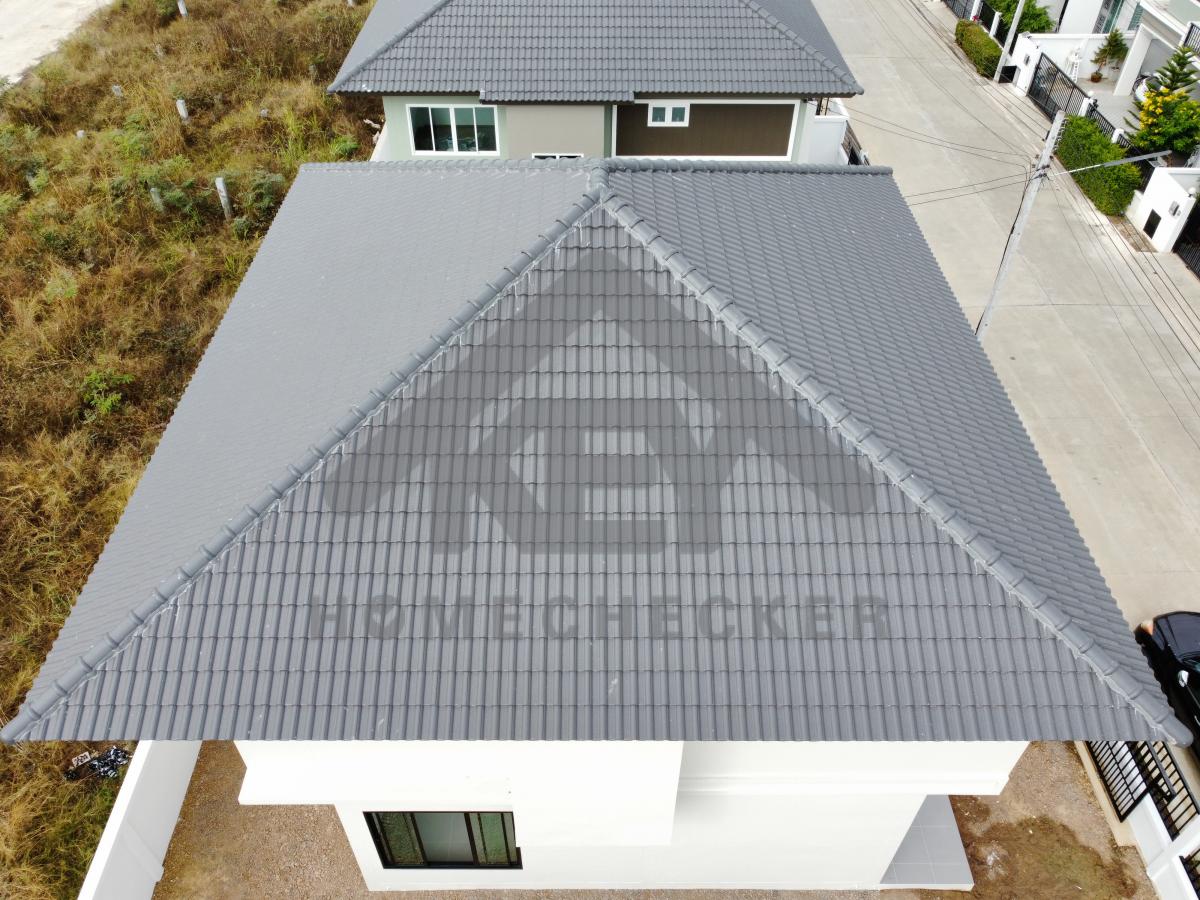

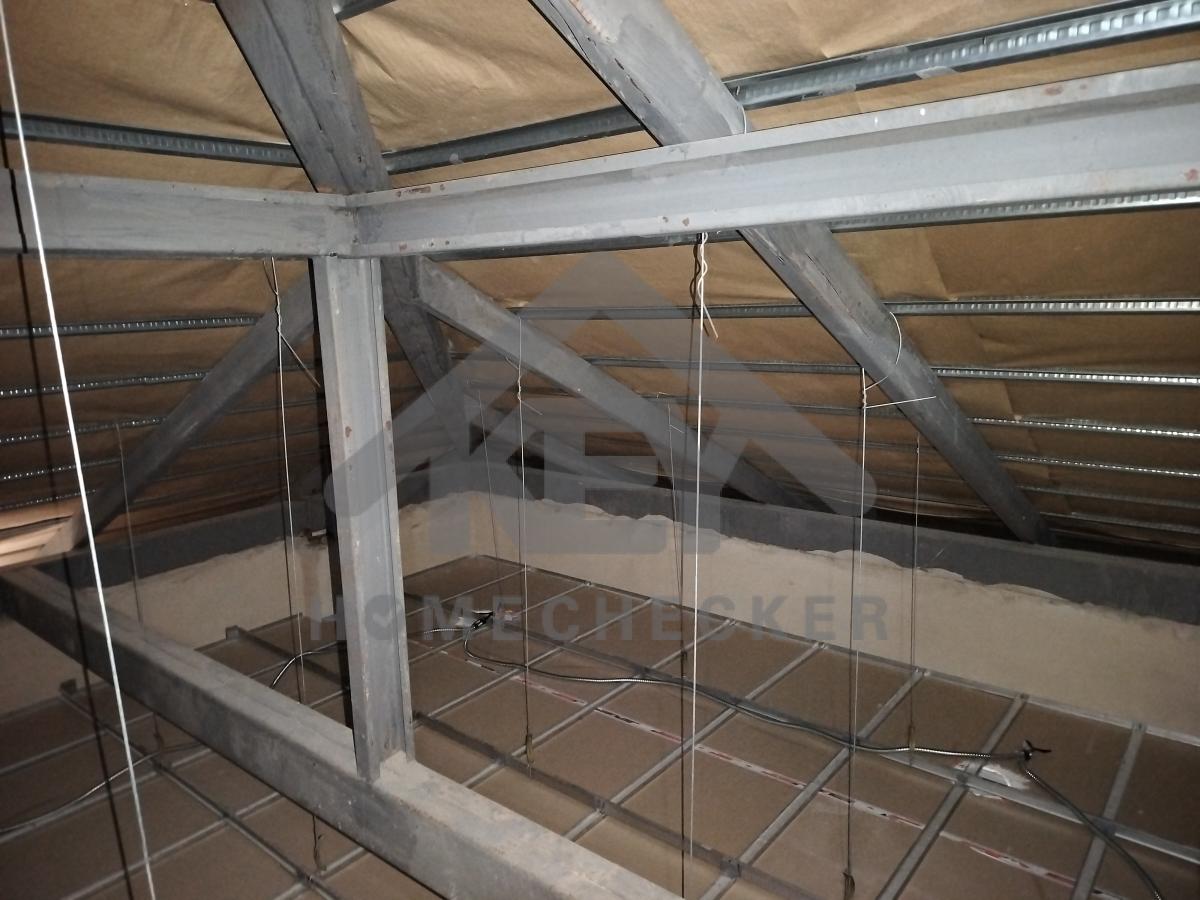

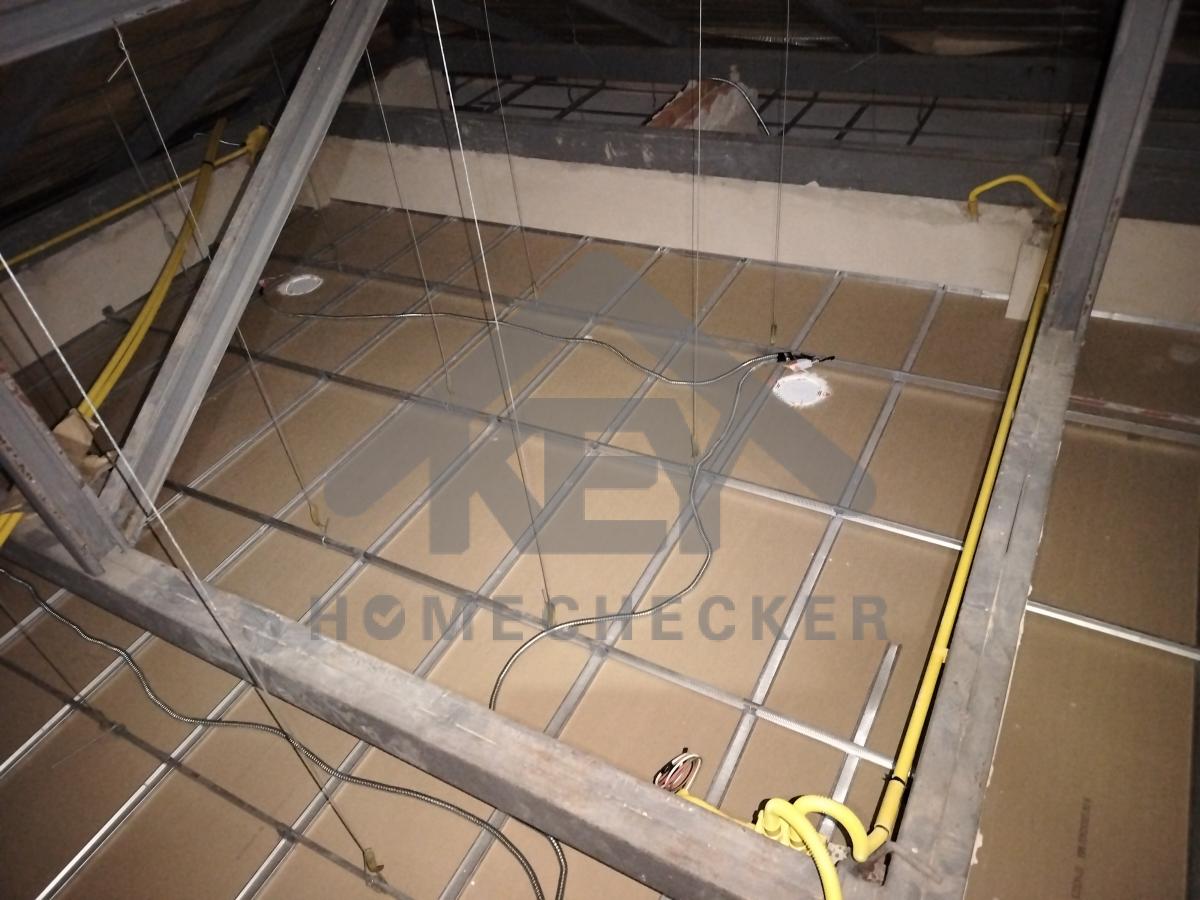

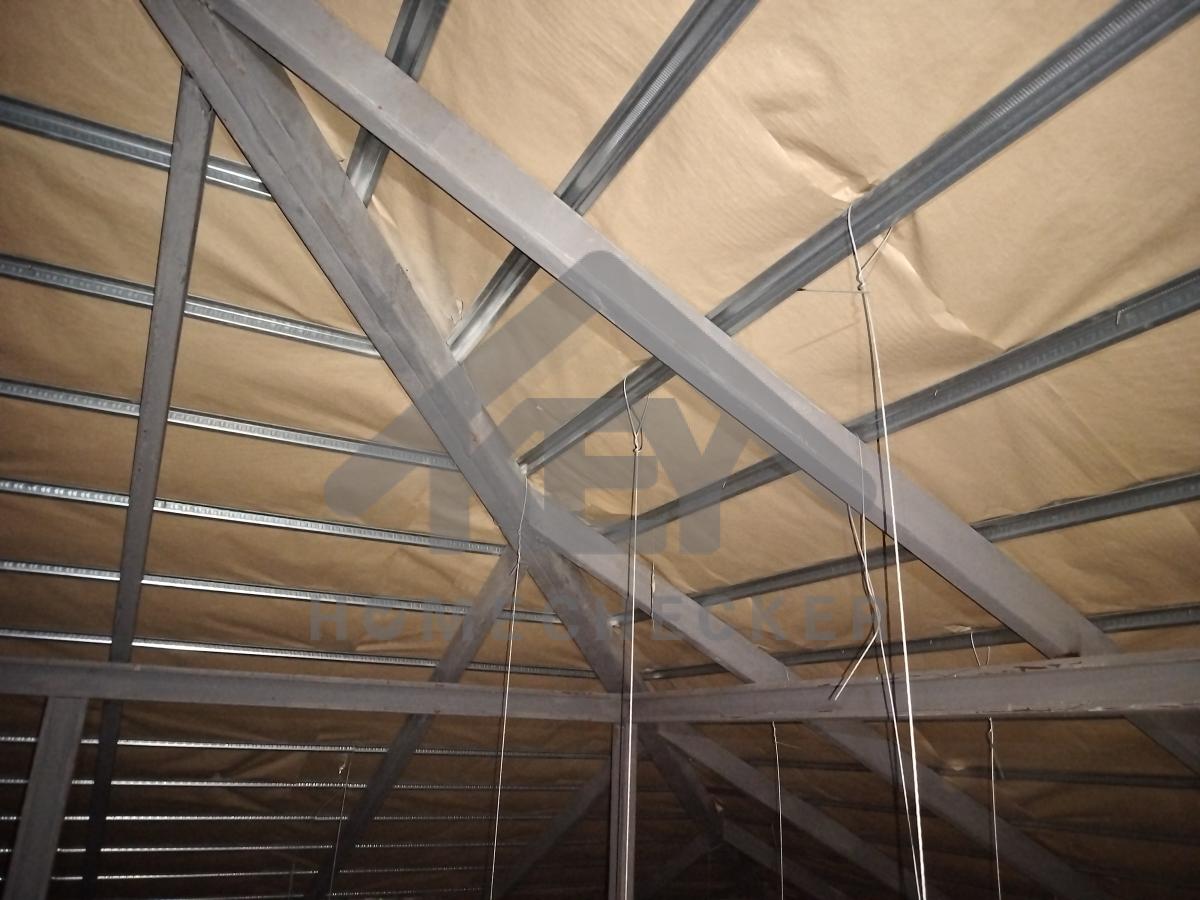

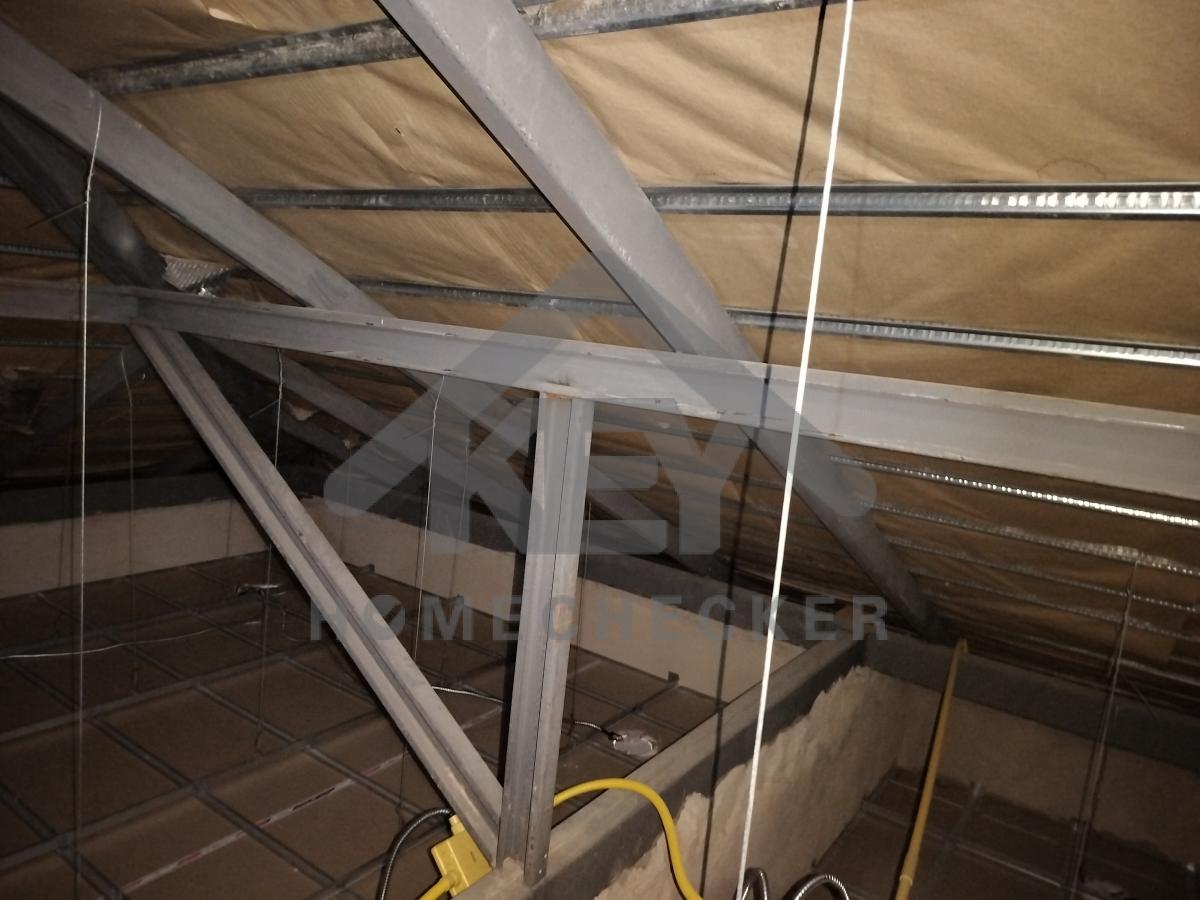

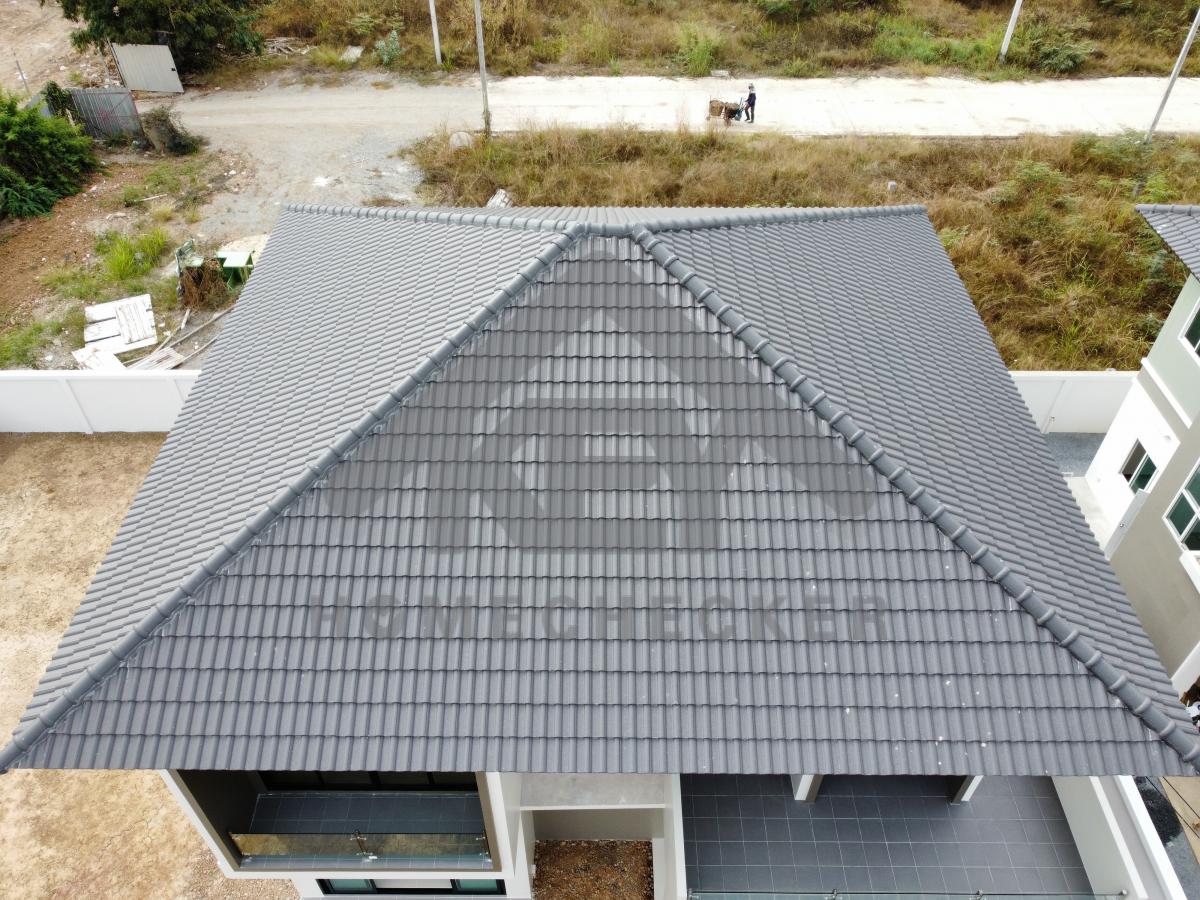

3. งานตรวจสอบหลังคา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

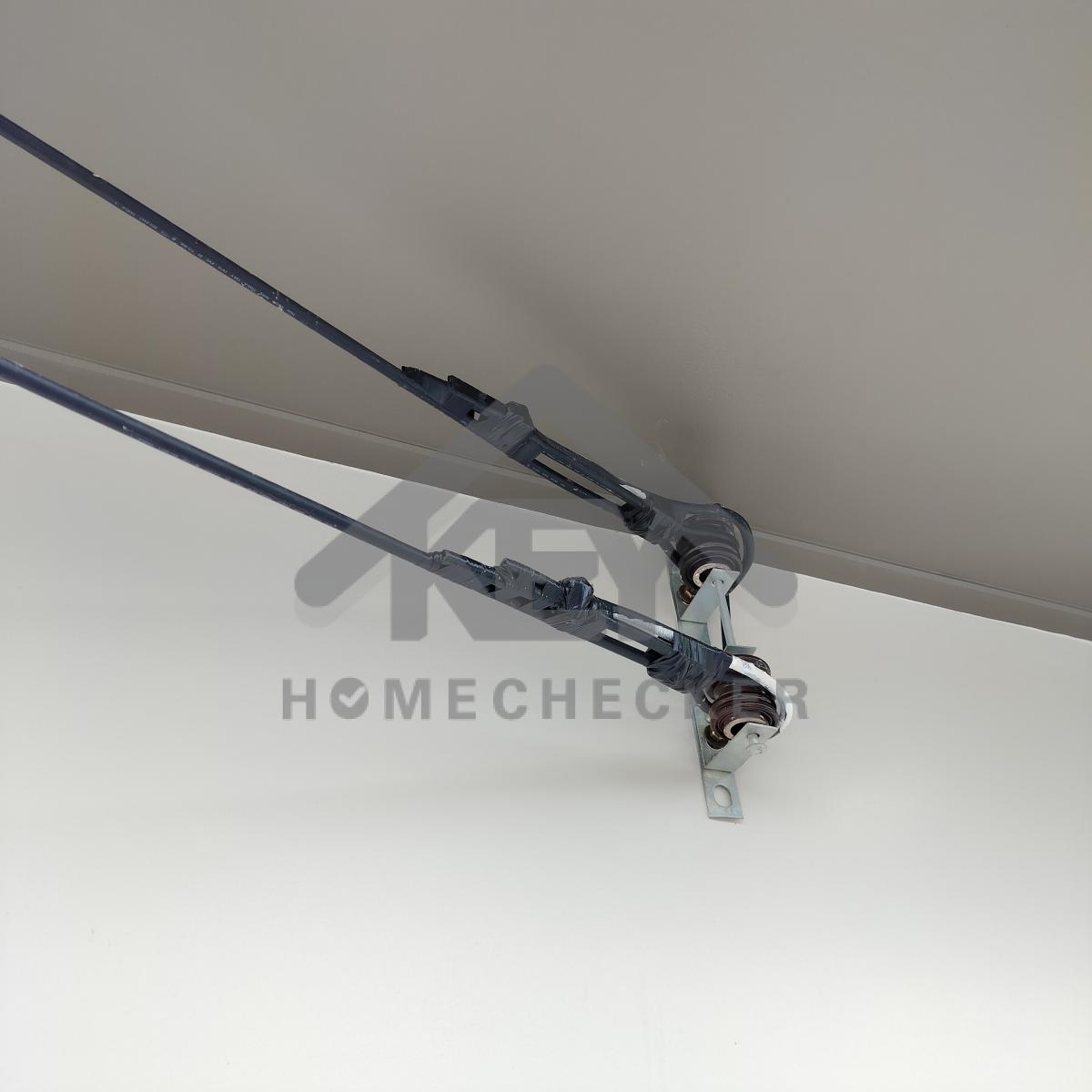

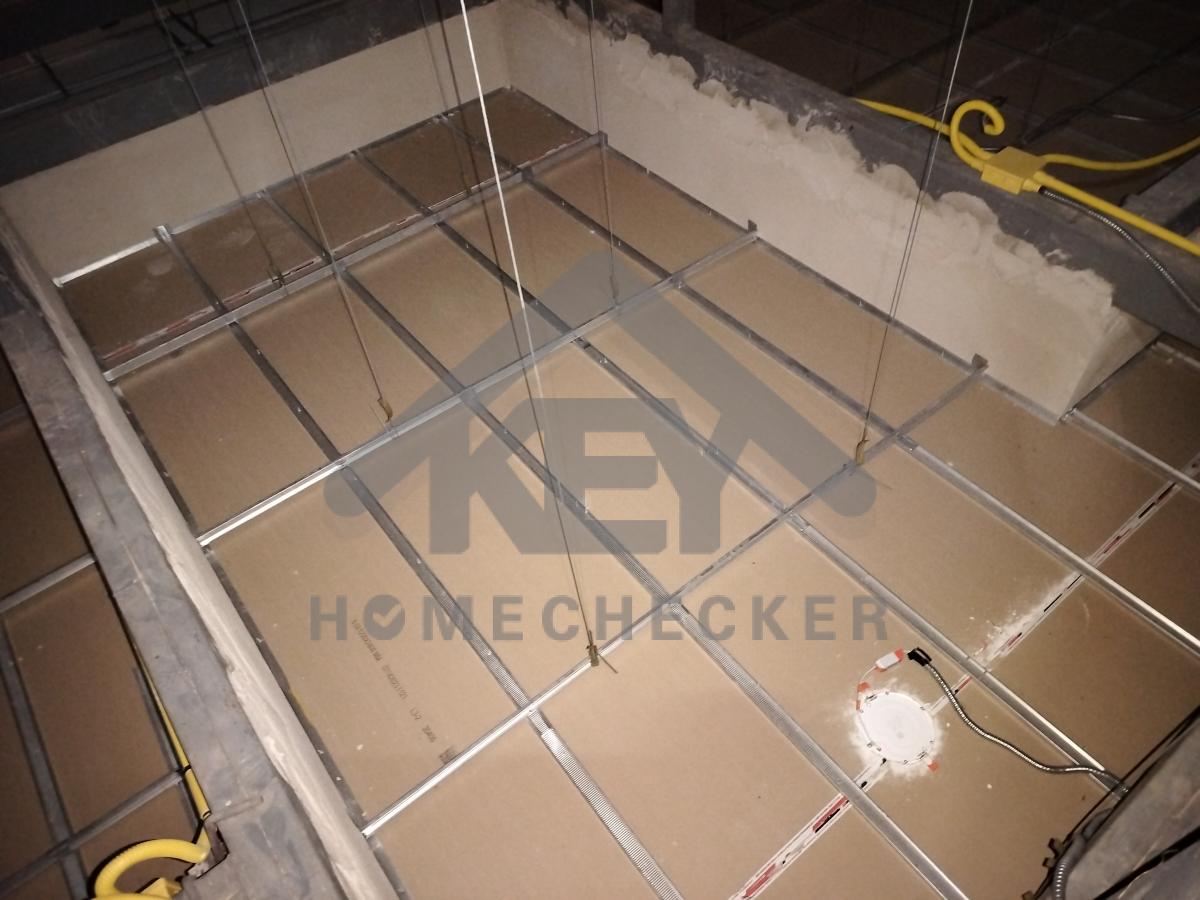

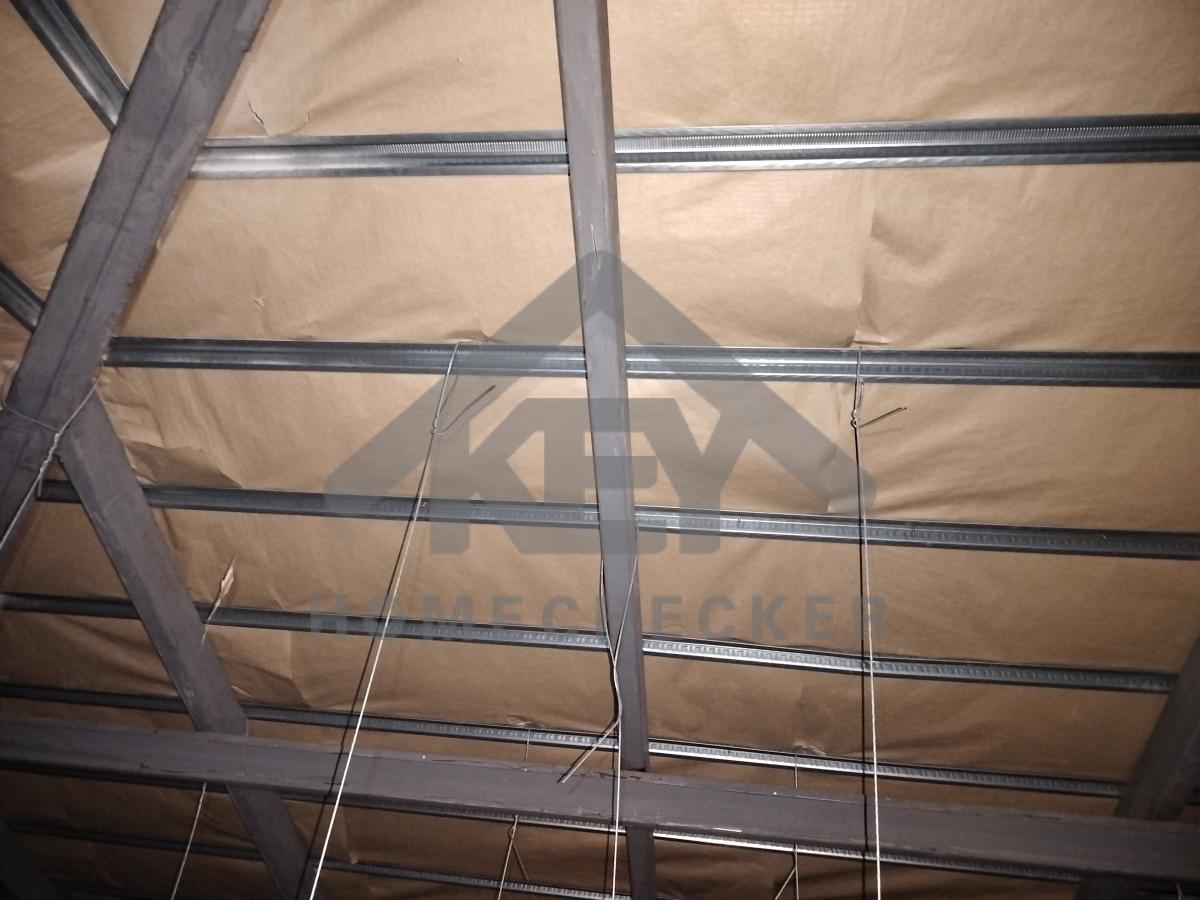

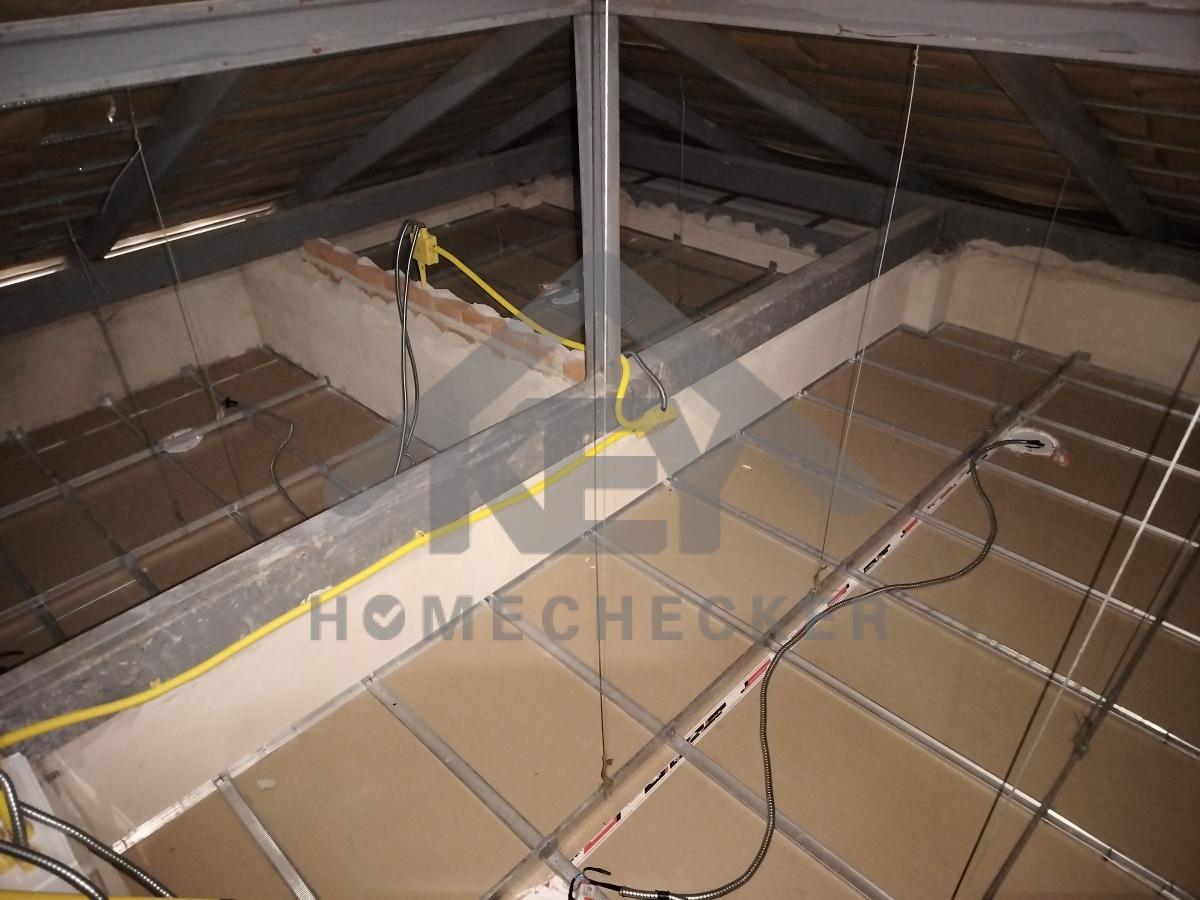

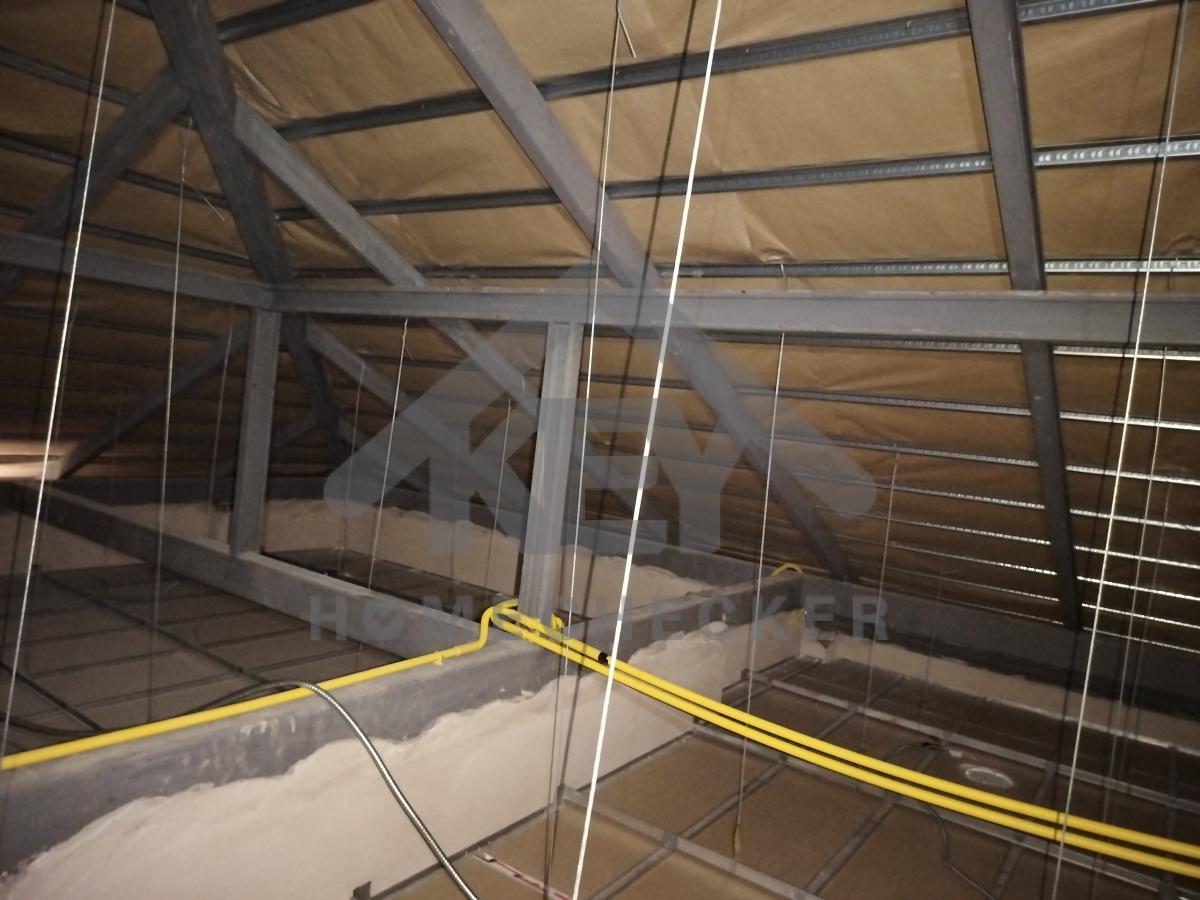

*แนะนำไม่ควรผูกแขวนลวดโครงฝ้าเพดานกับแปหลังคา

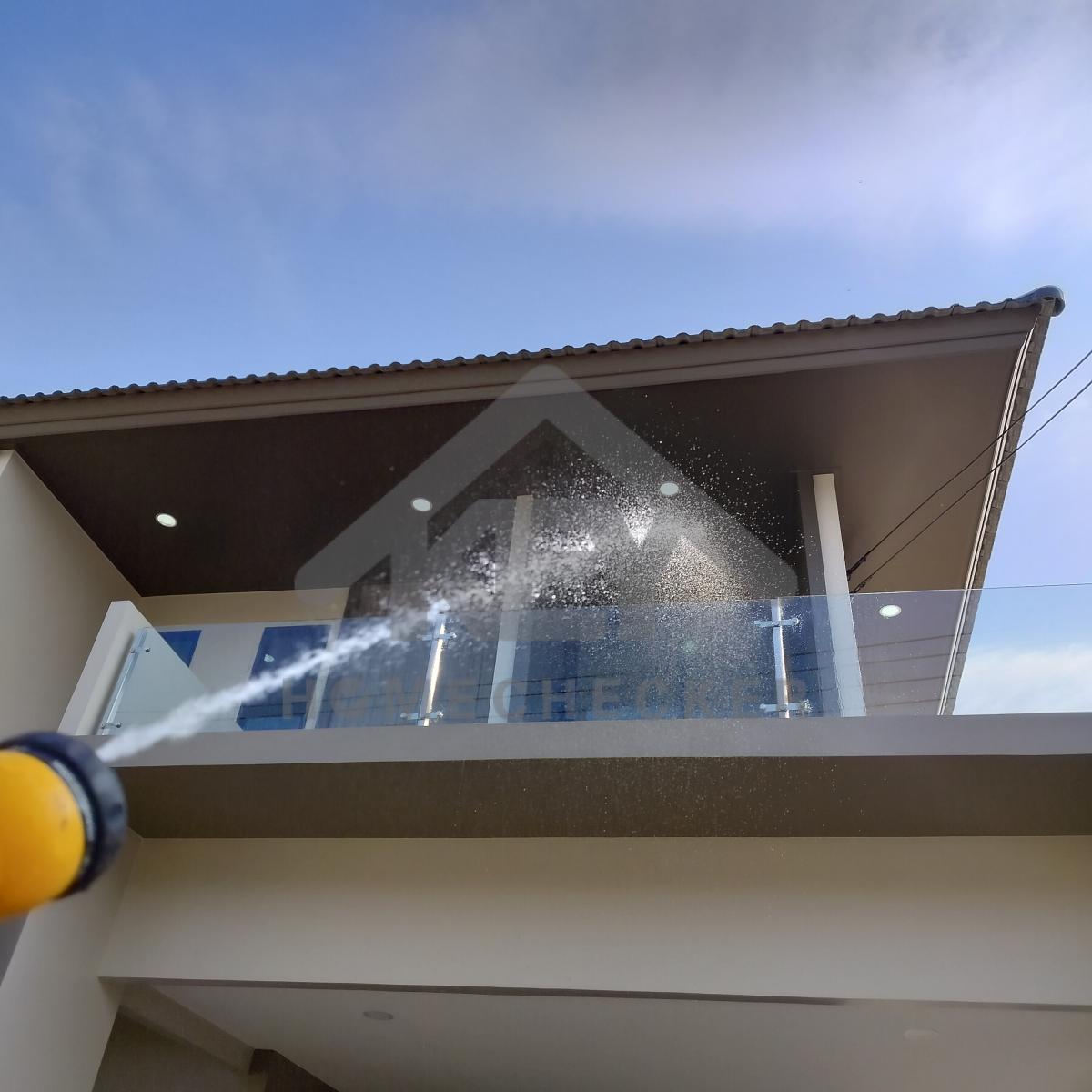

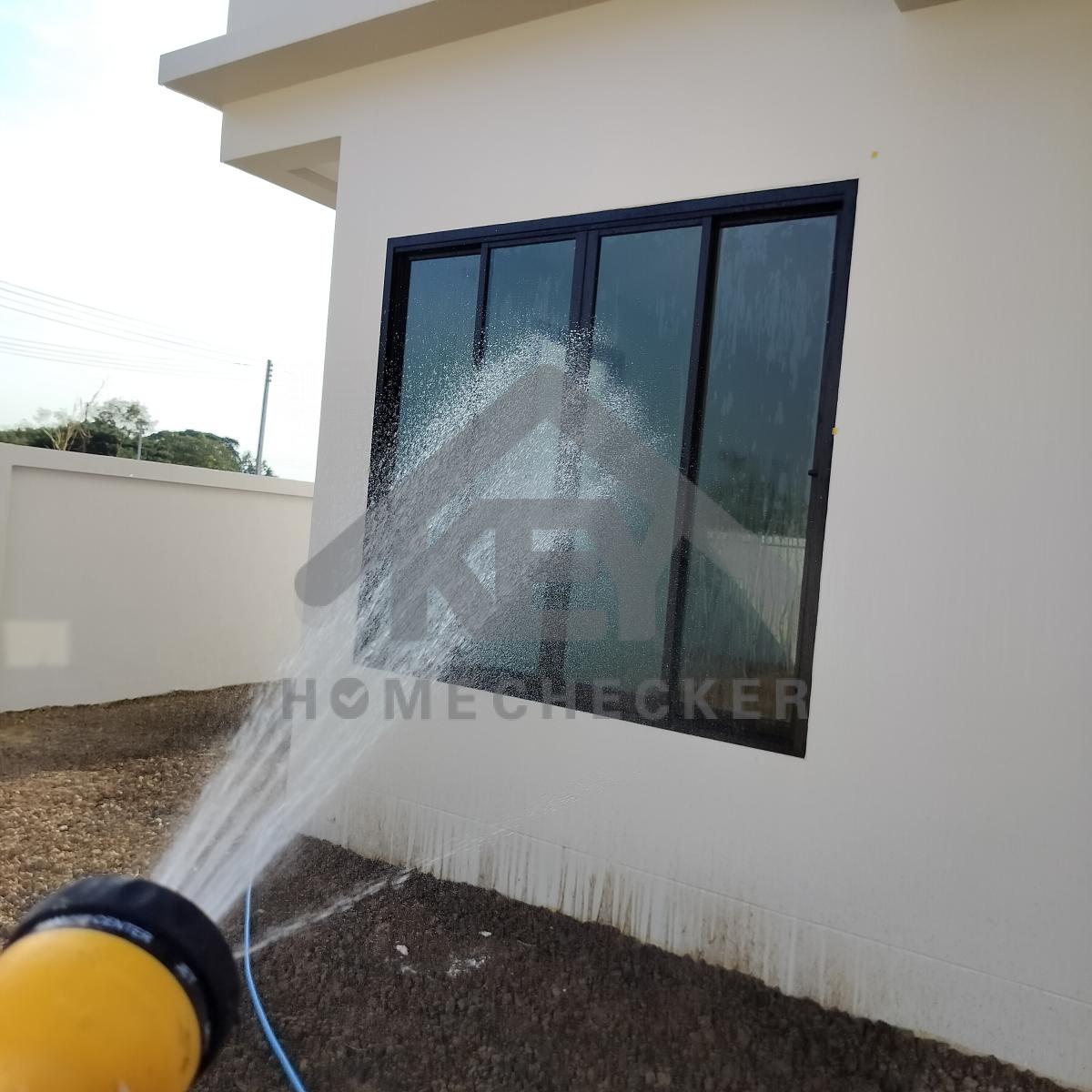

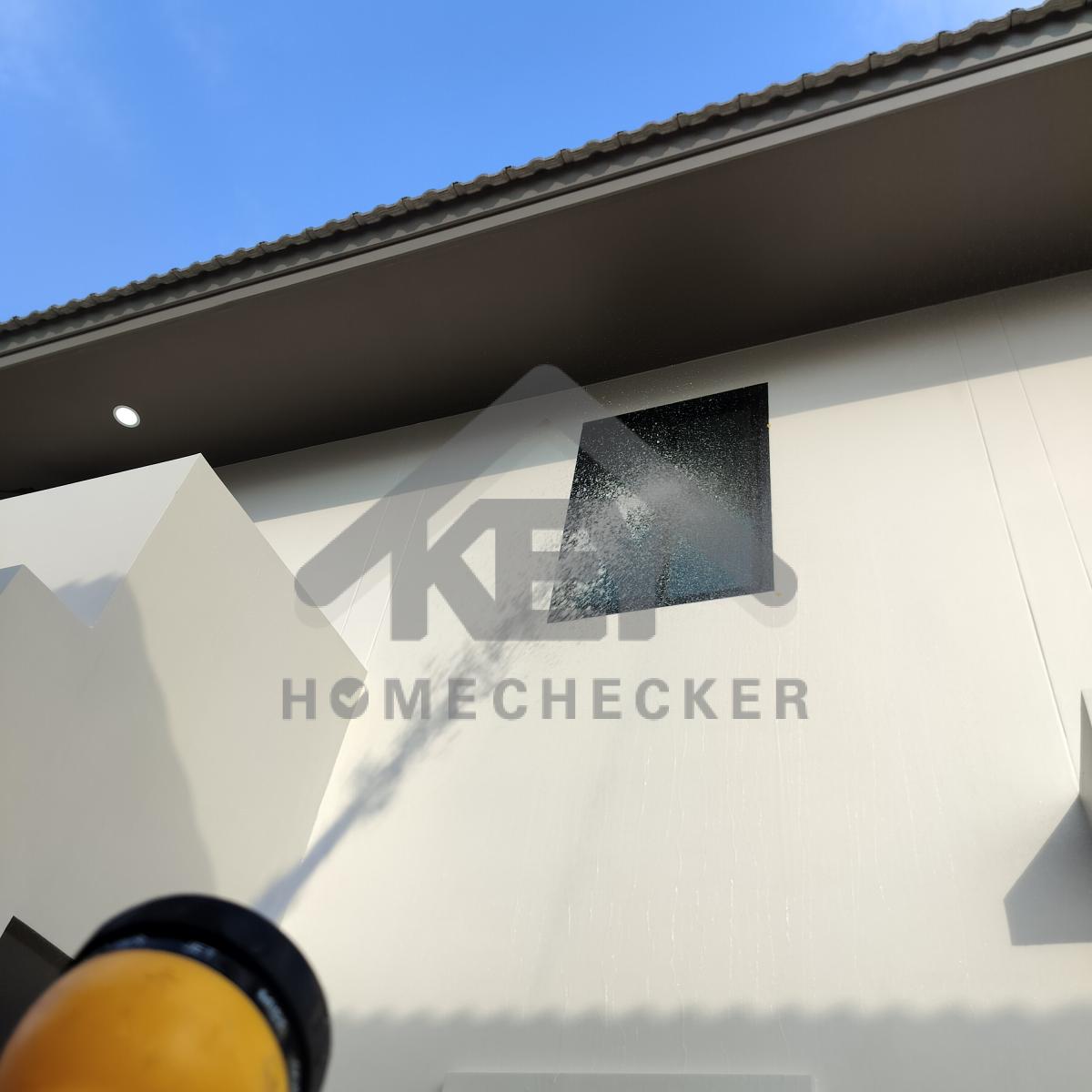

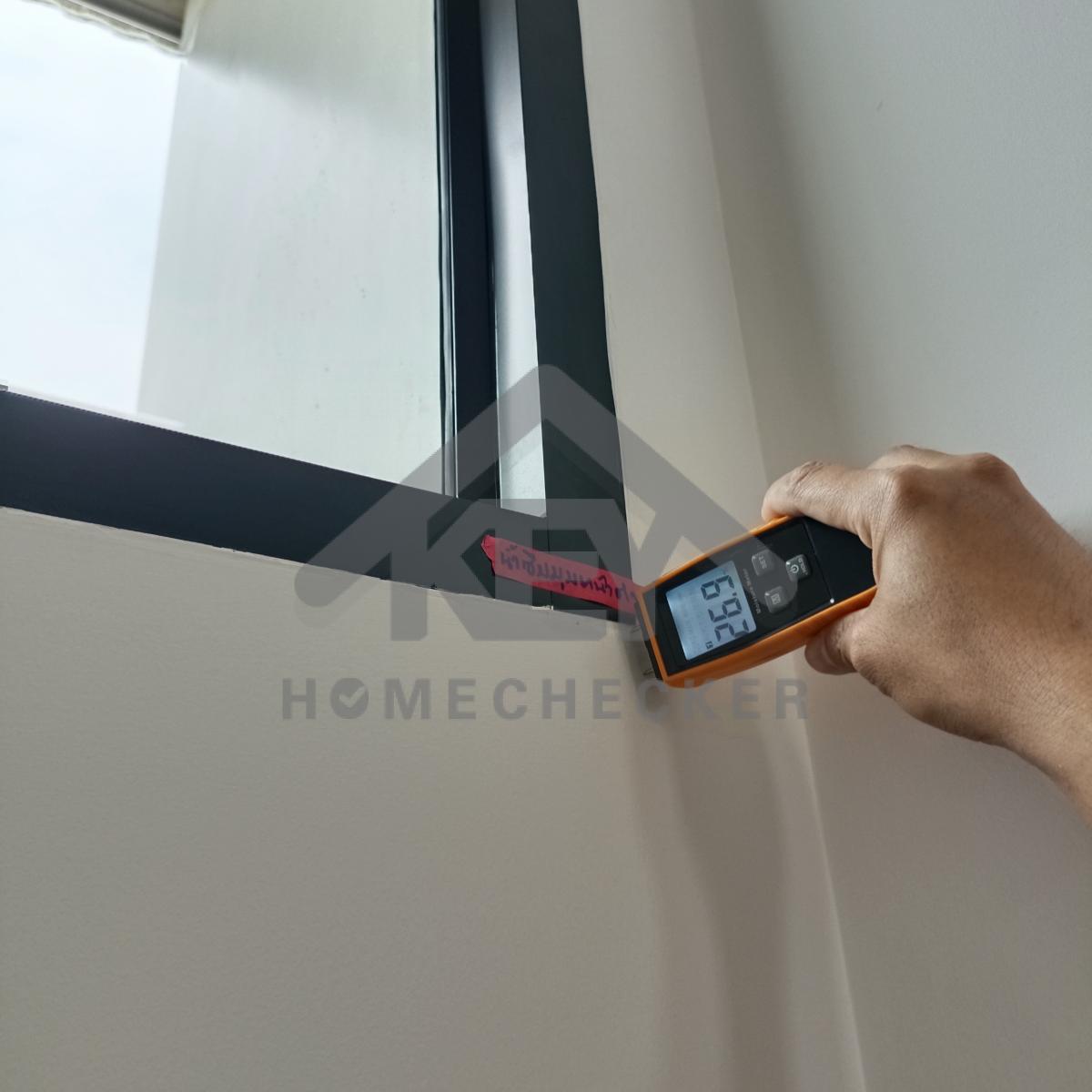

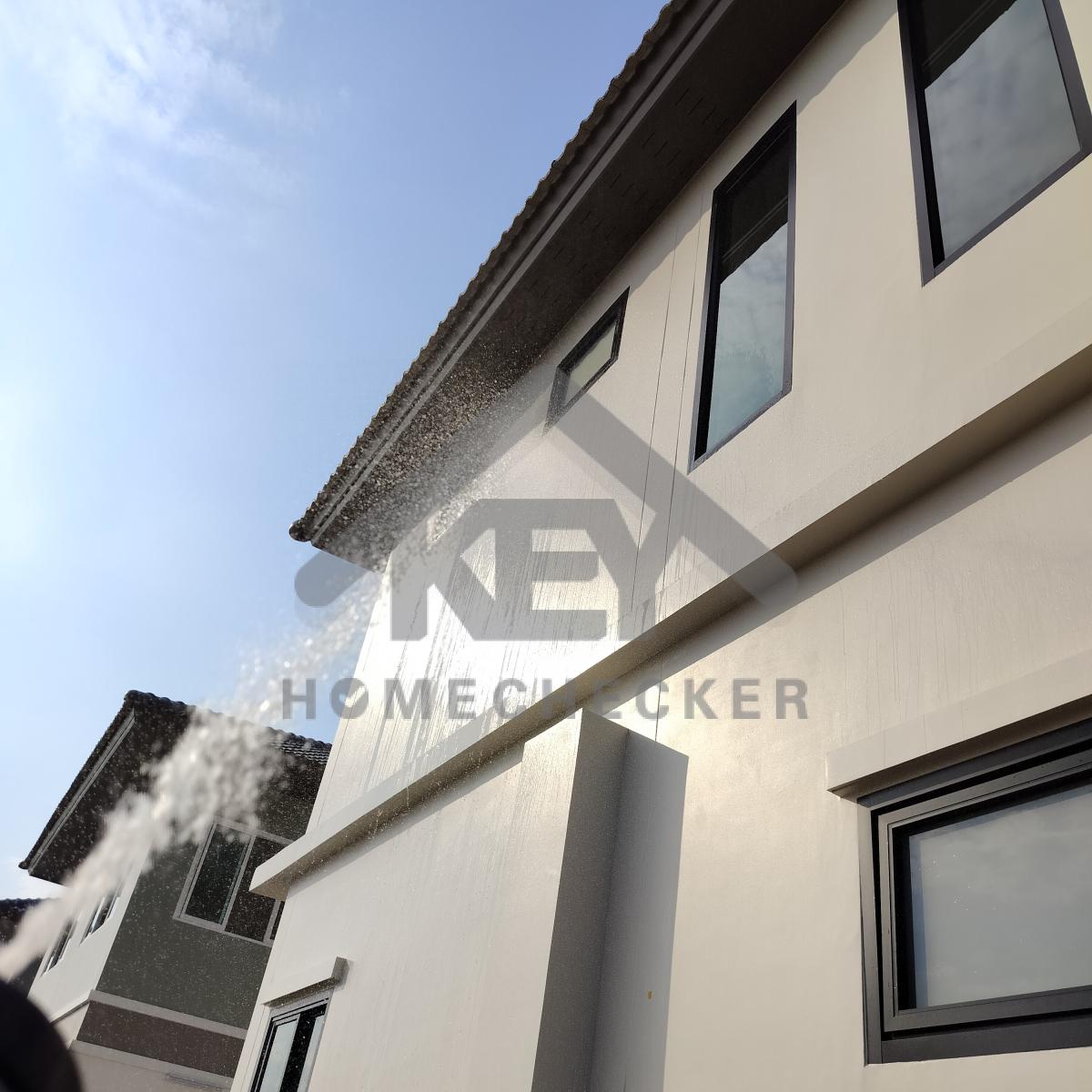

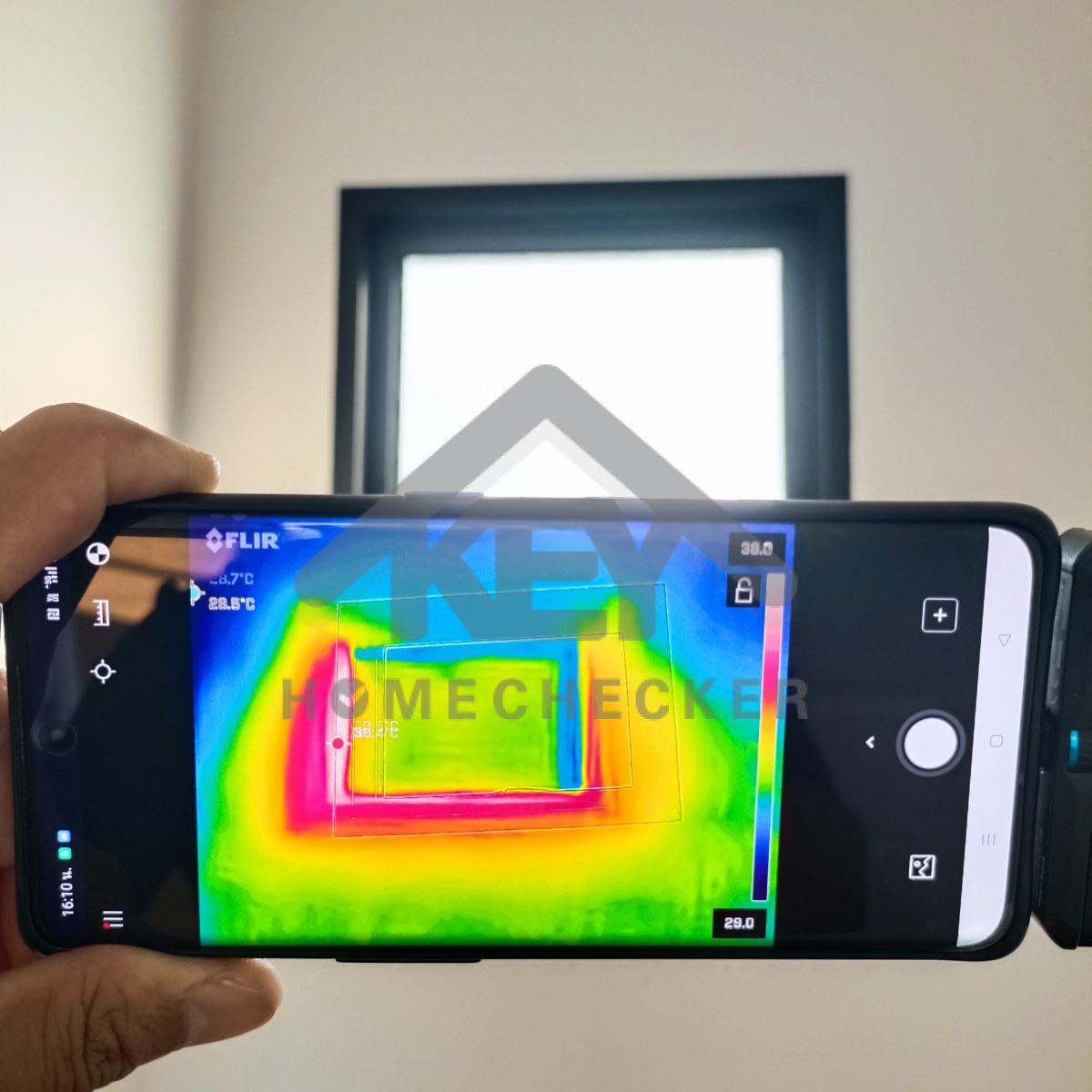

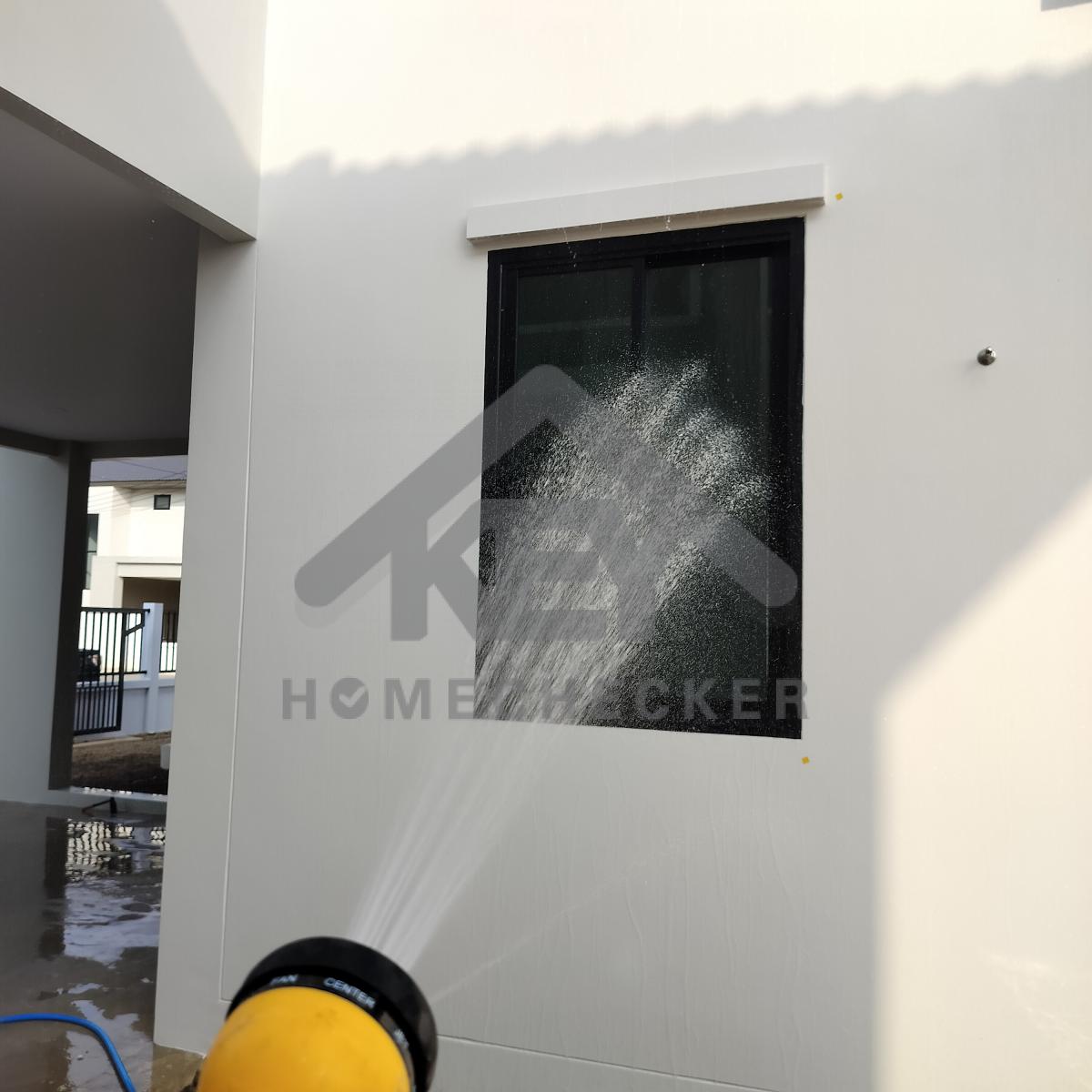

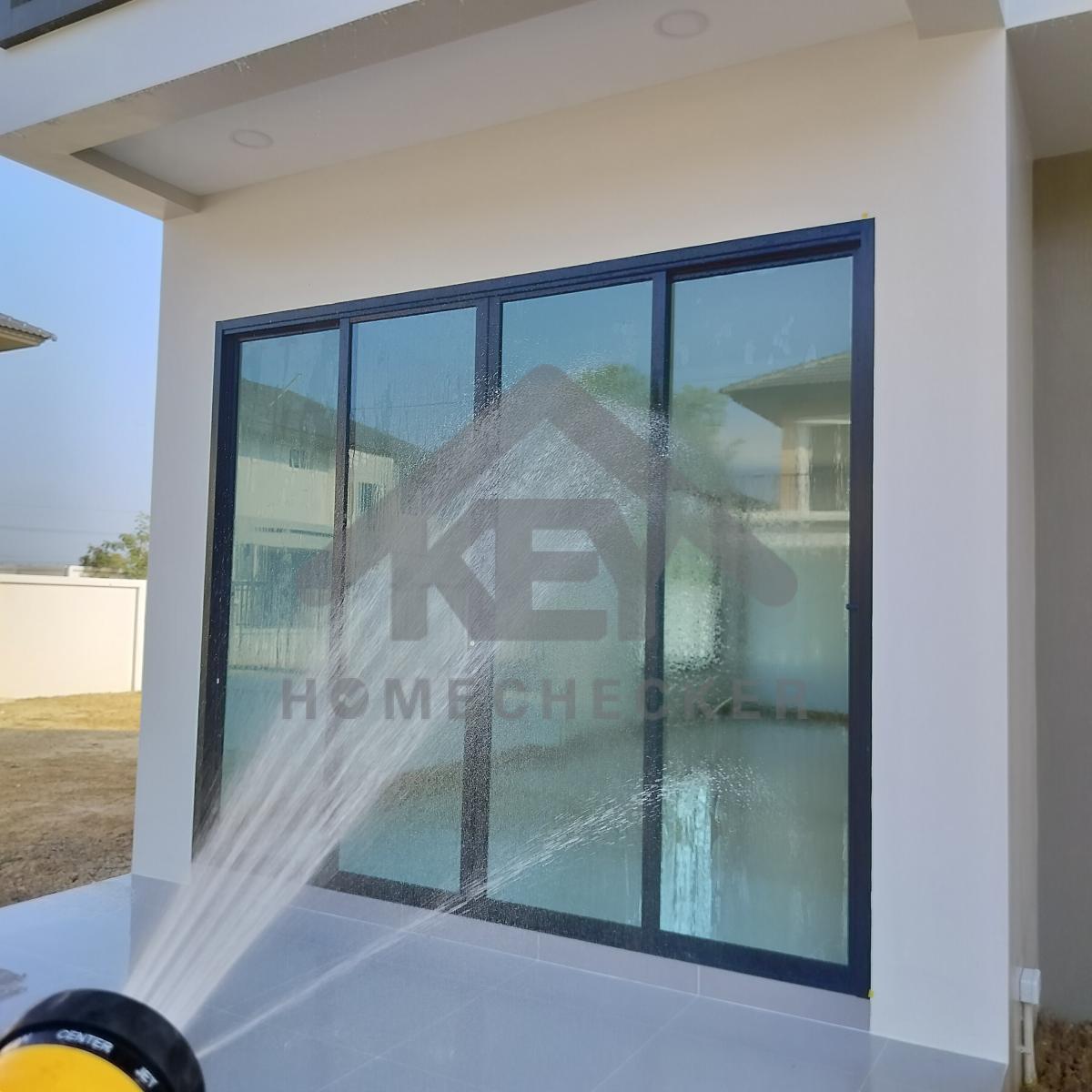

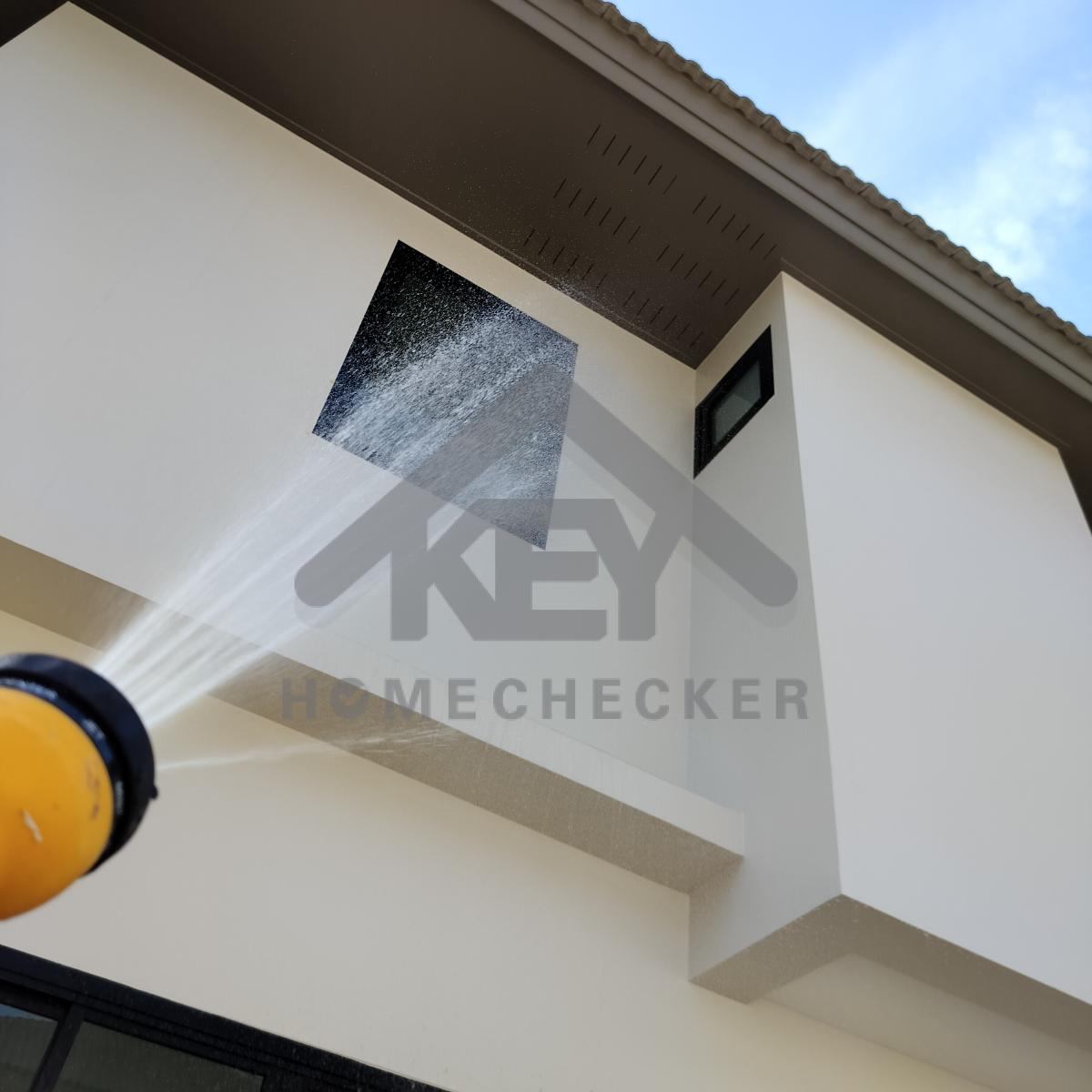

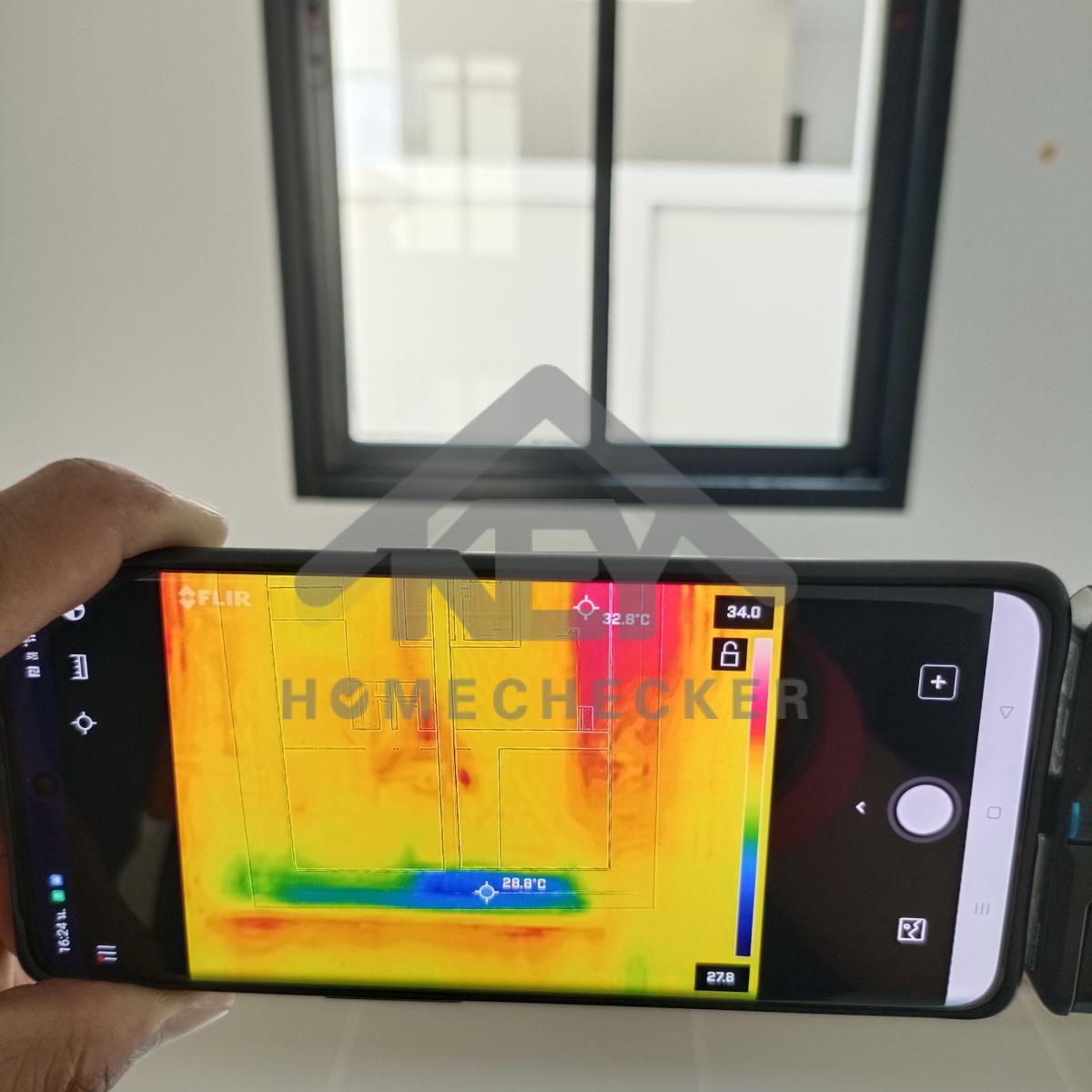

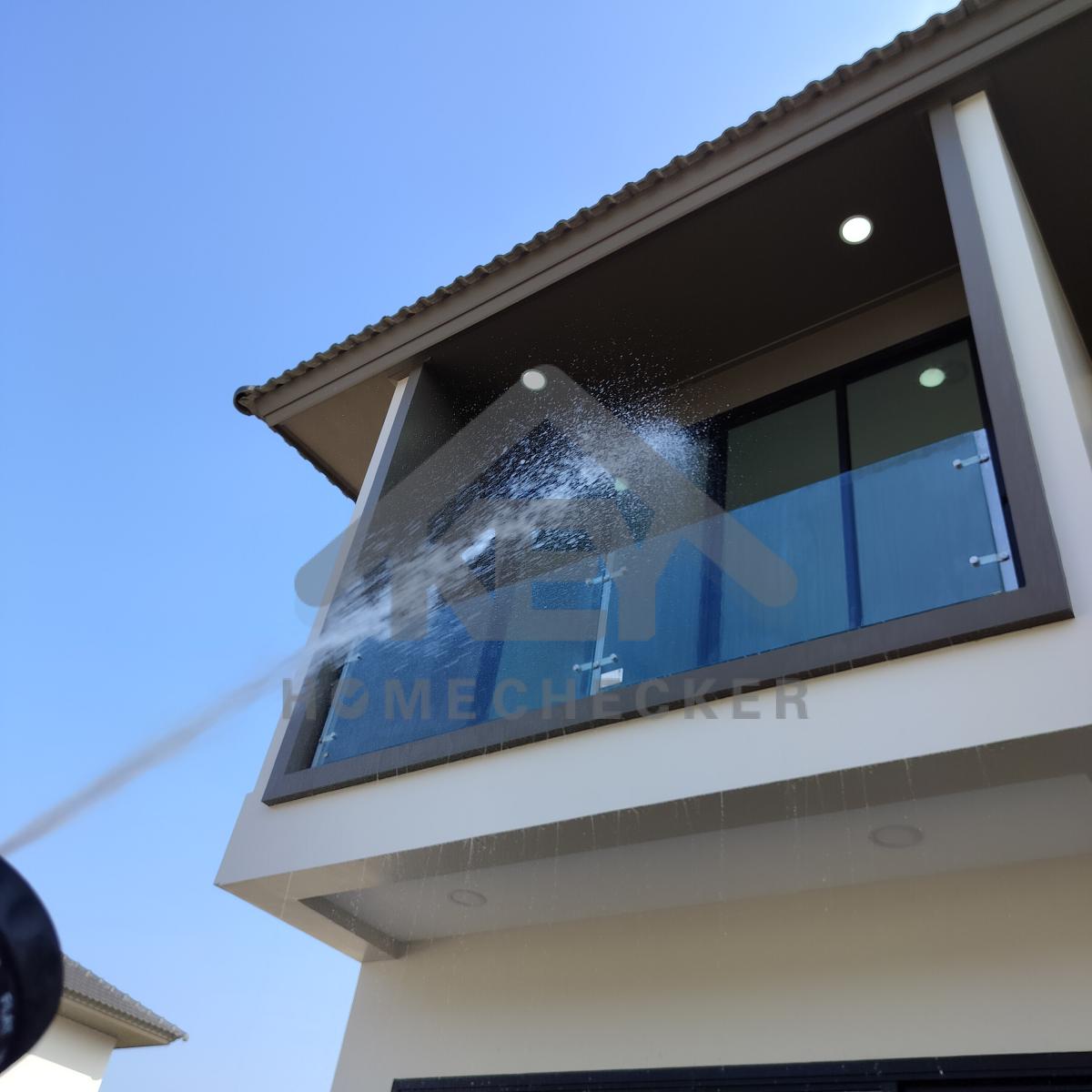

4. งานเทสน้ำ ประตูหน้าต่าง

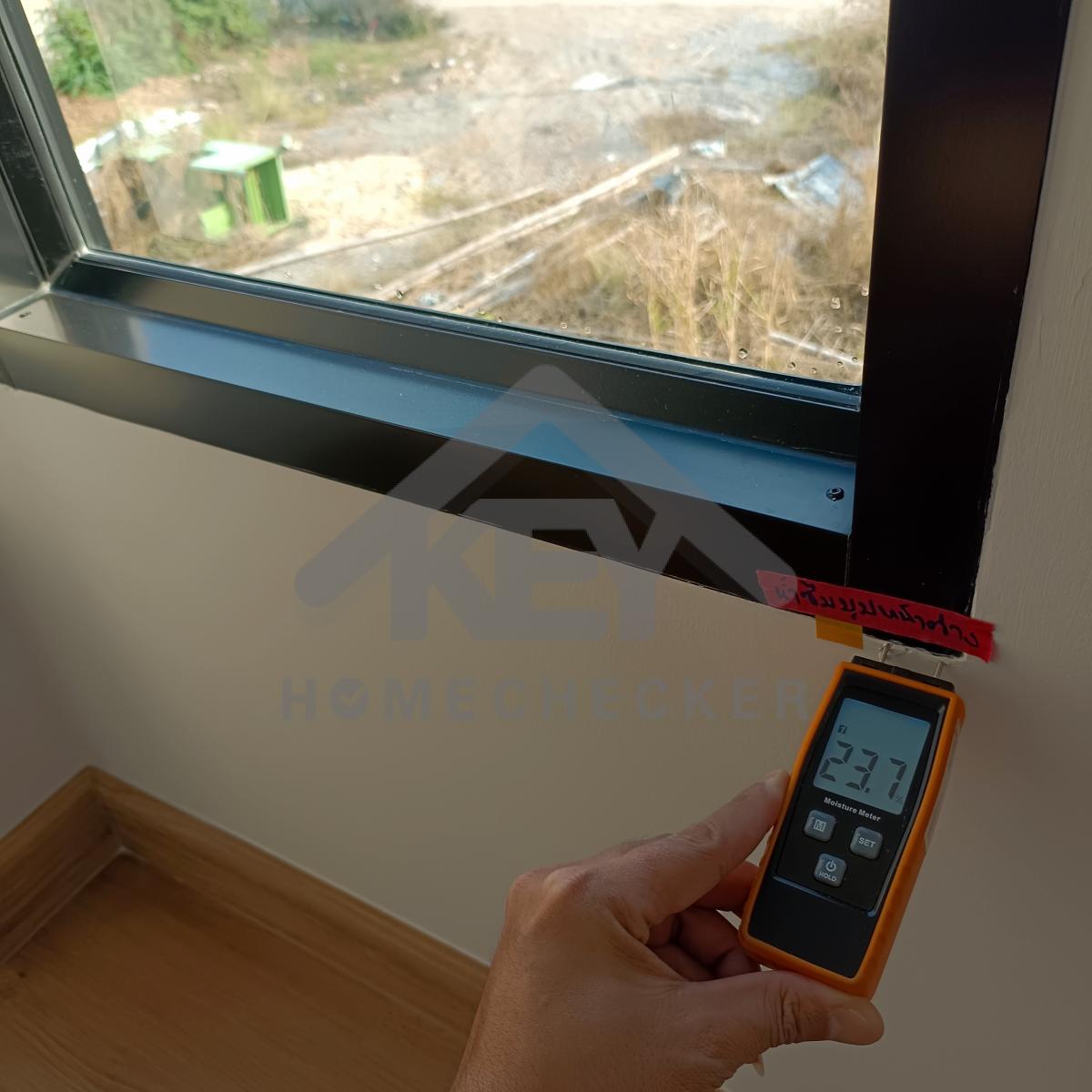

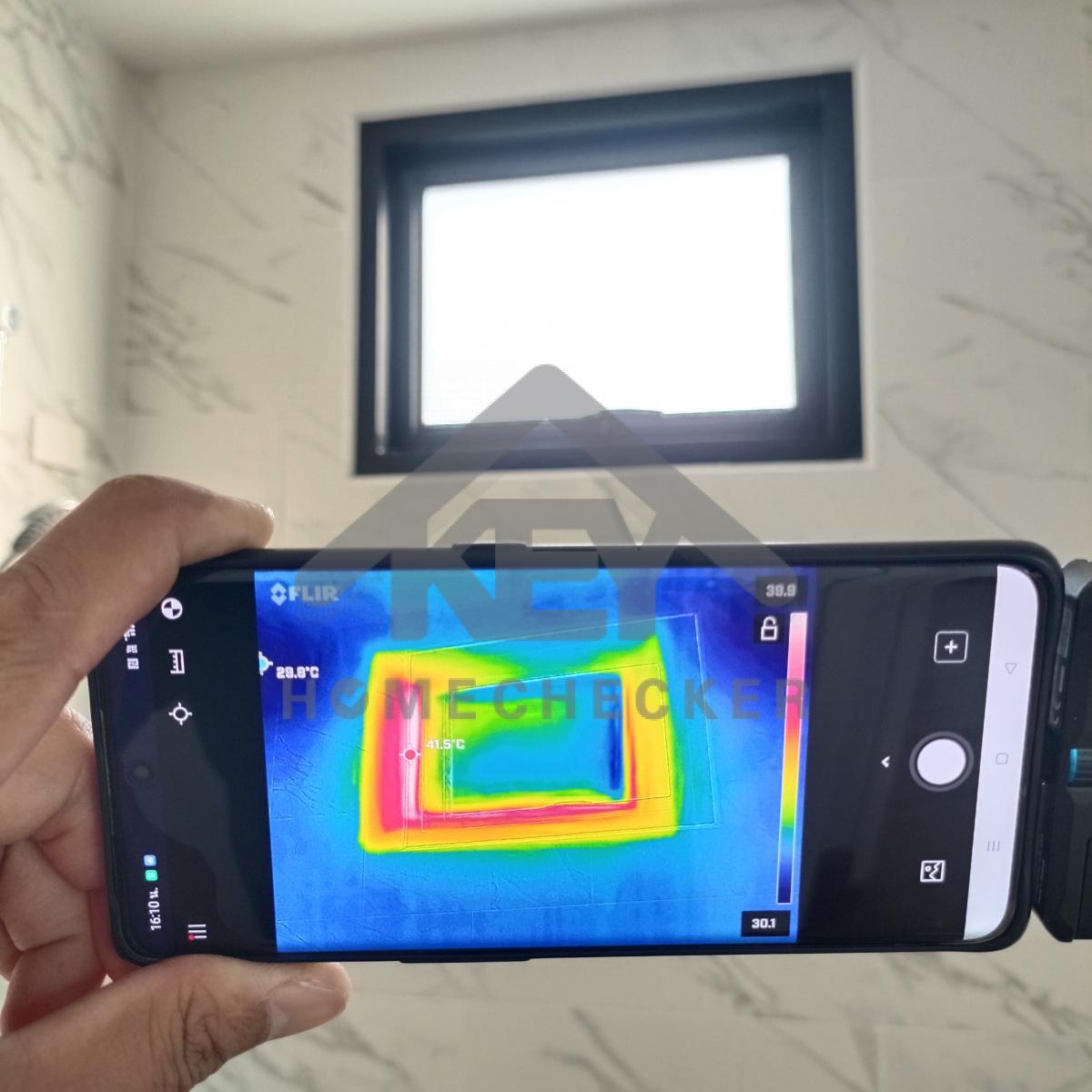

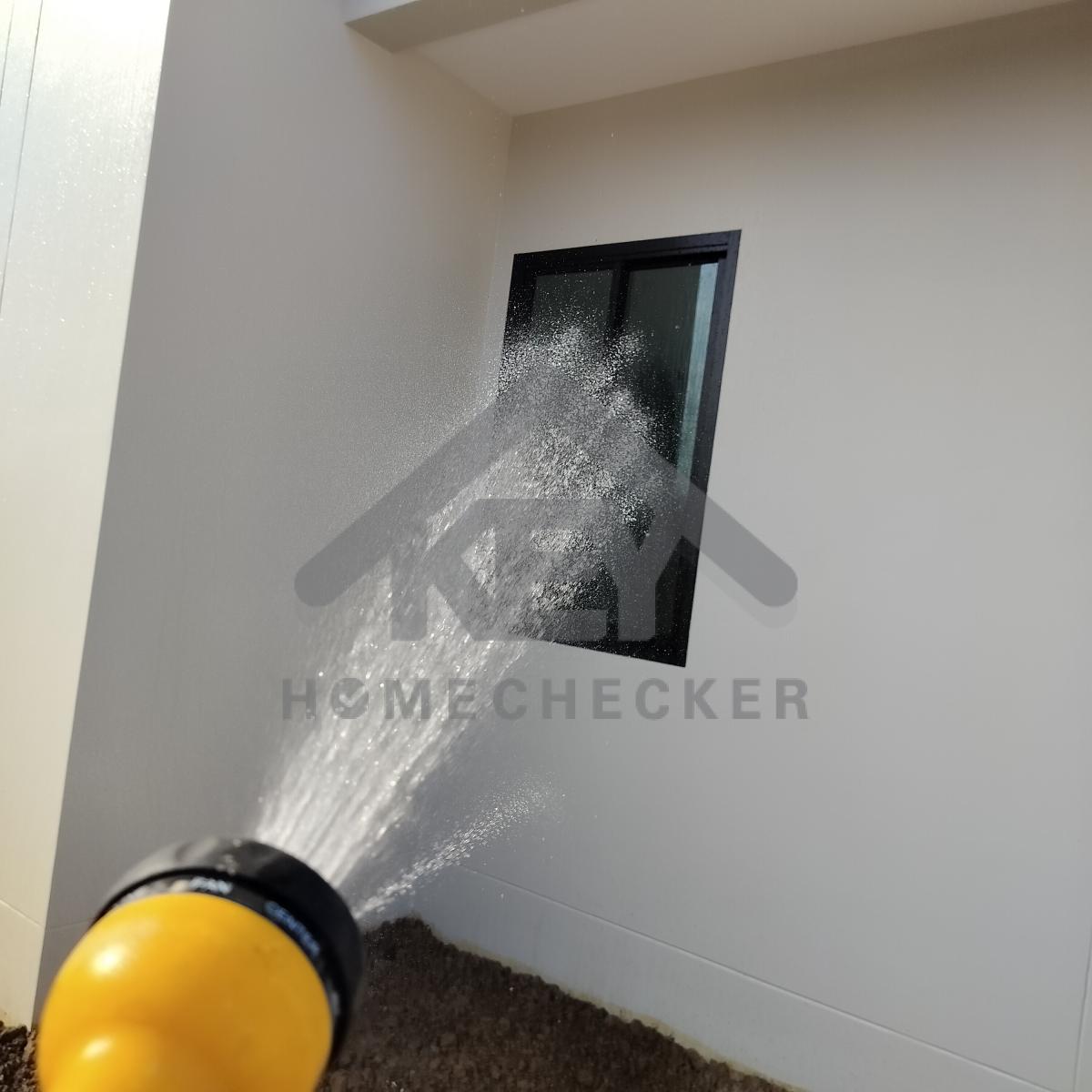

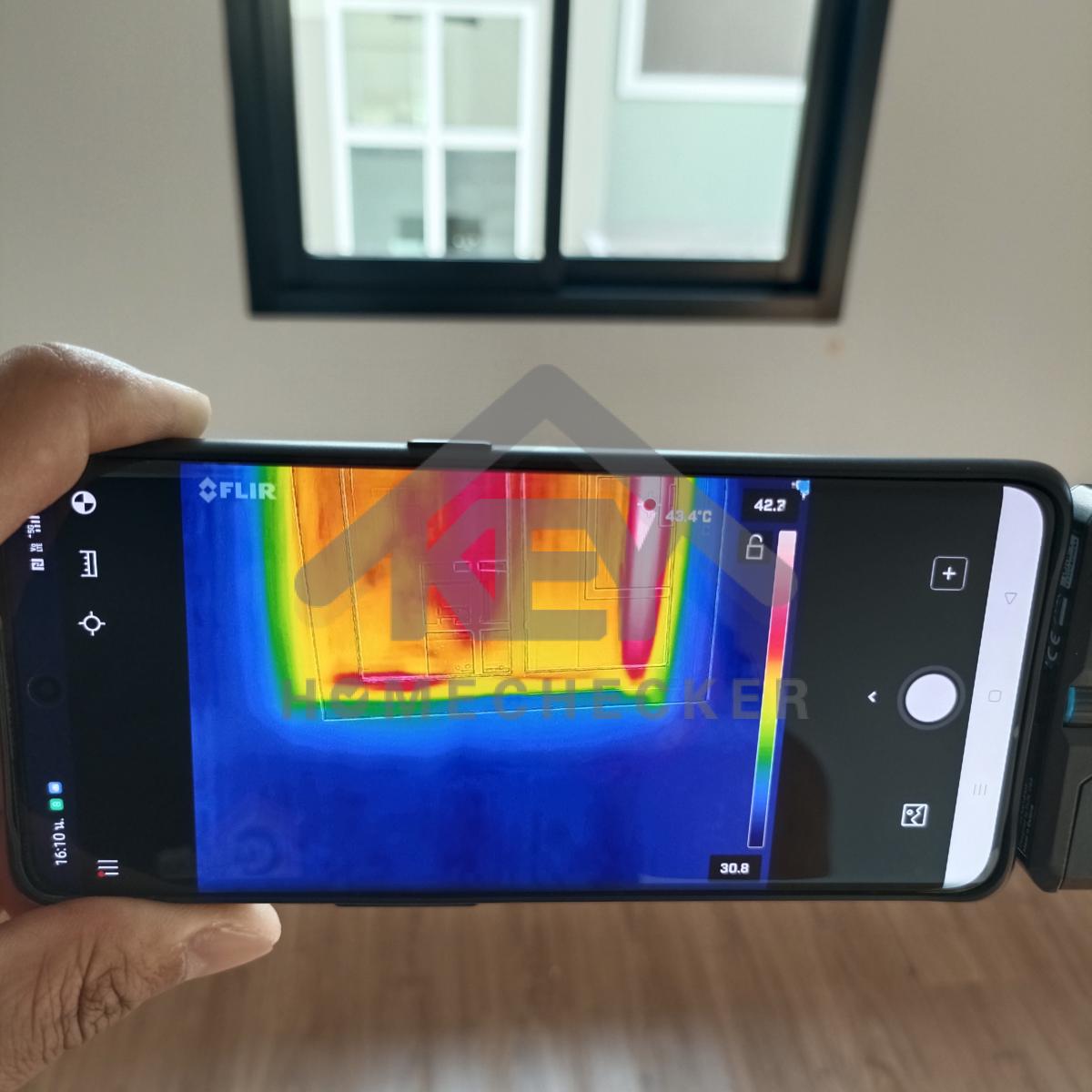

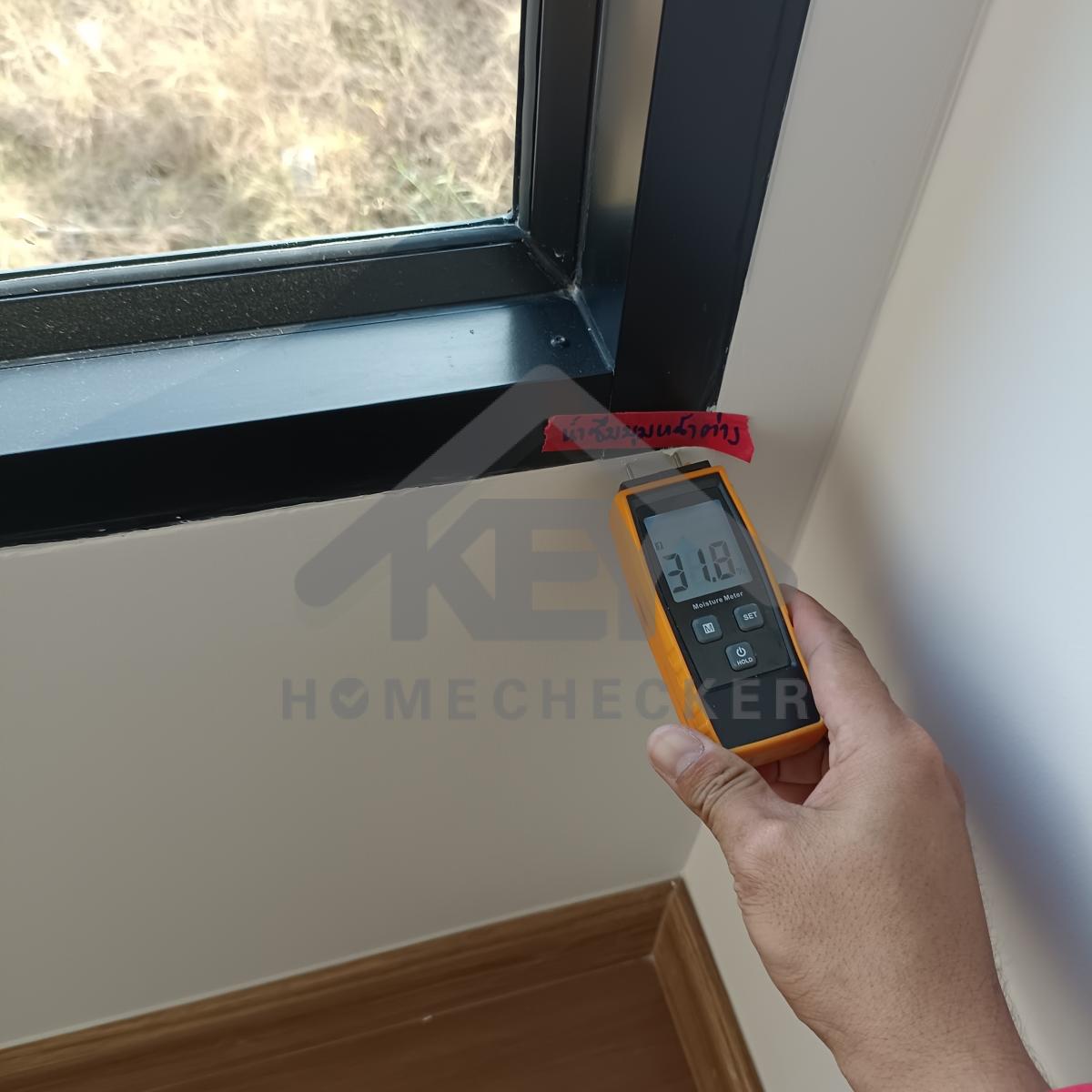

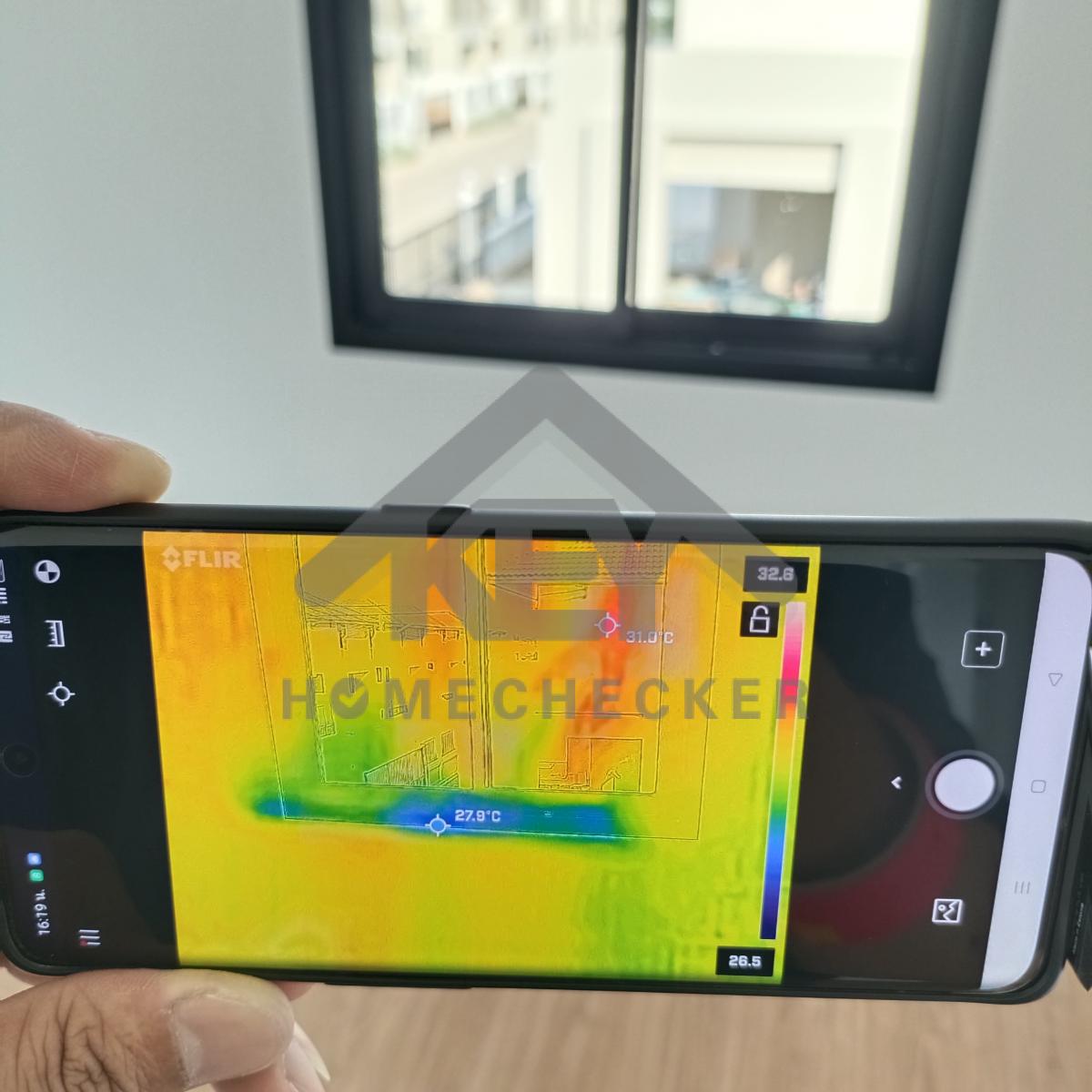

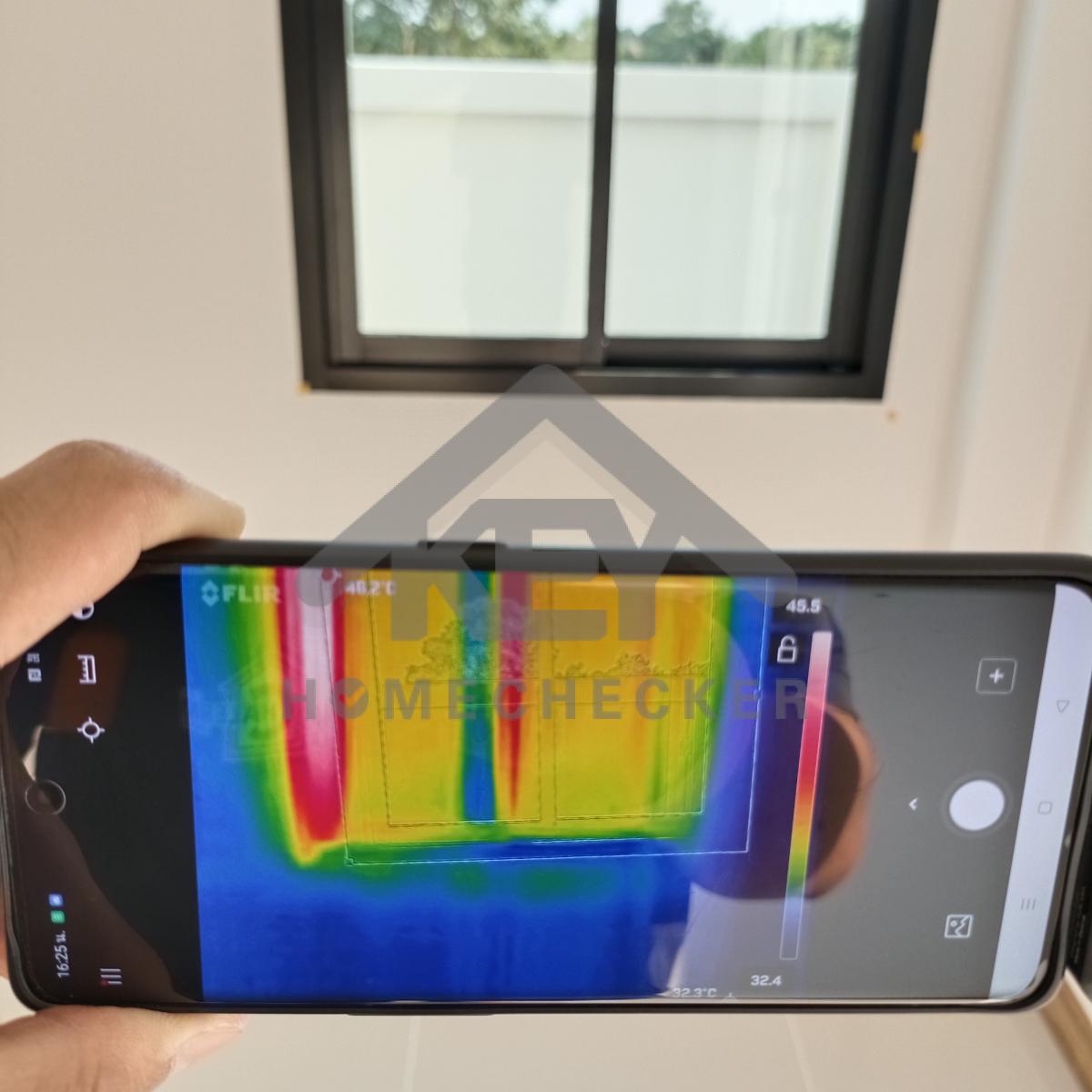

แก้ไข น้ำซึมมุมหน้าต่างห้องโถงชั้น 2

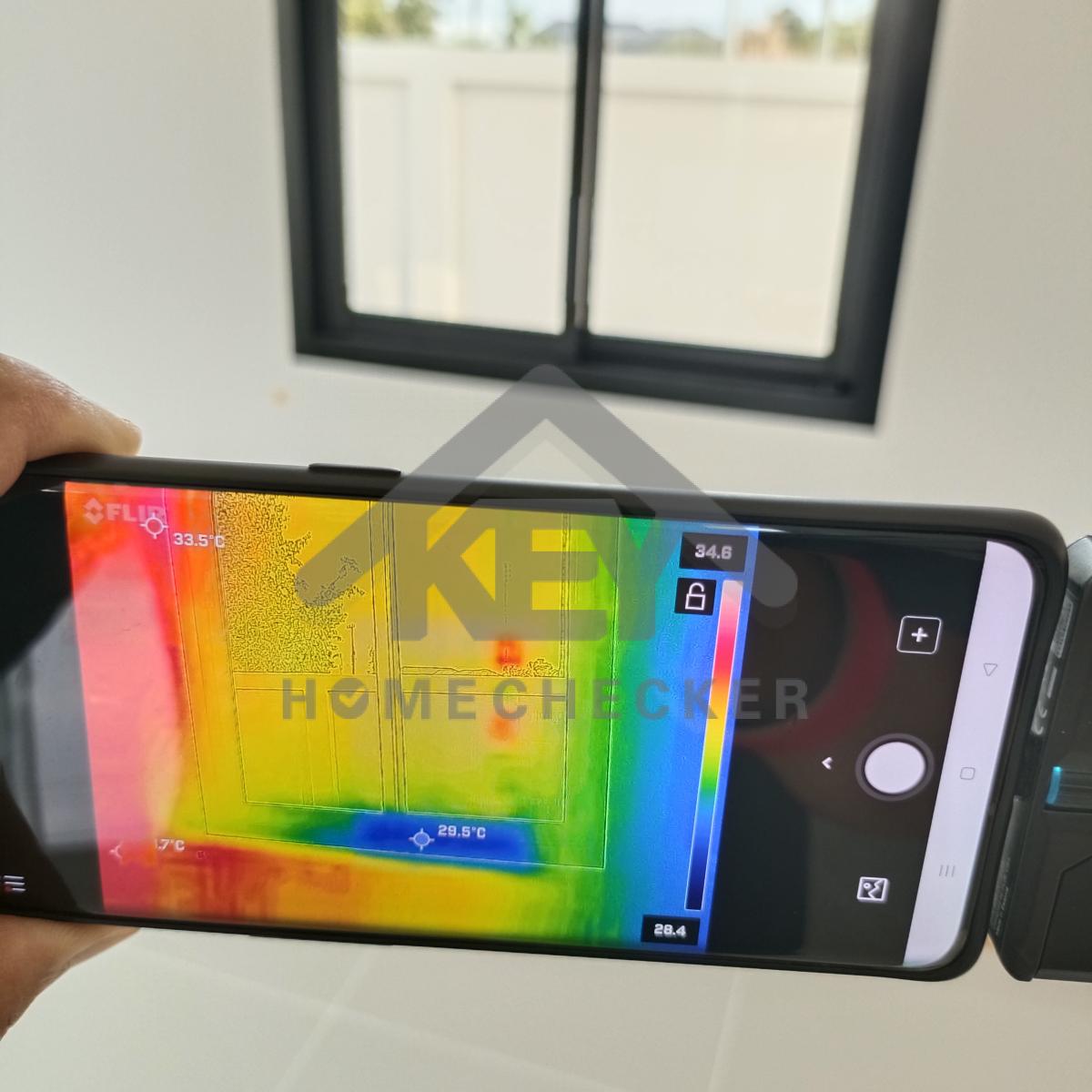

แก้ไข น้ำซึมมุมหน้าต่างห้องโถงชั้น 2
แก้ไข น้ำซึมมุมหน้าต่างโถงบันได
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

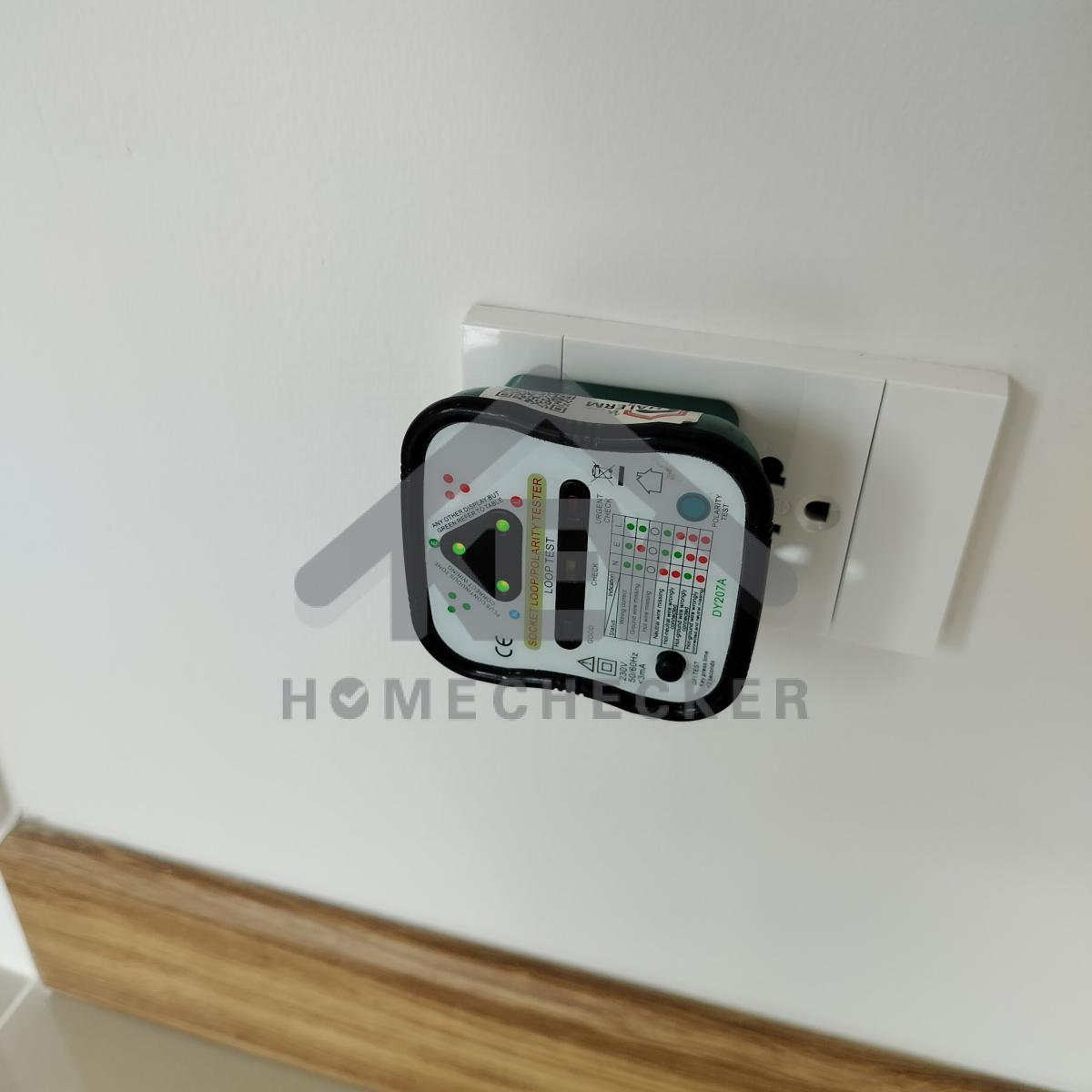

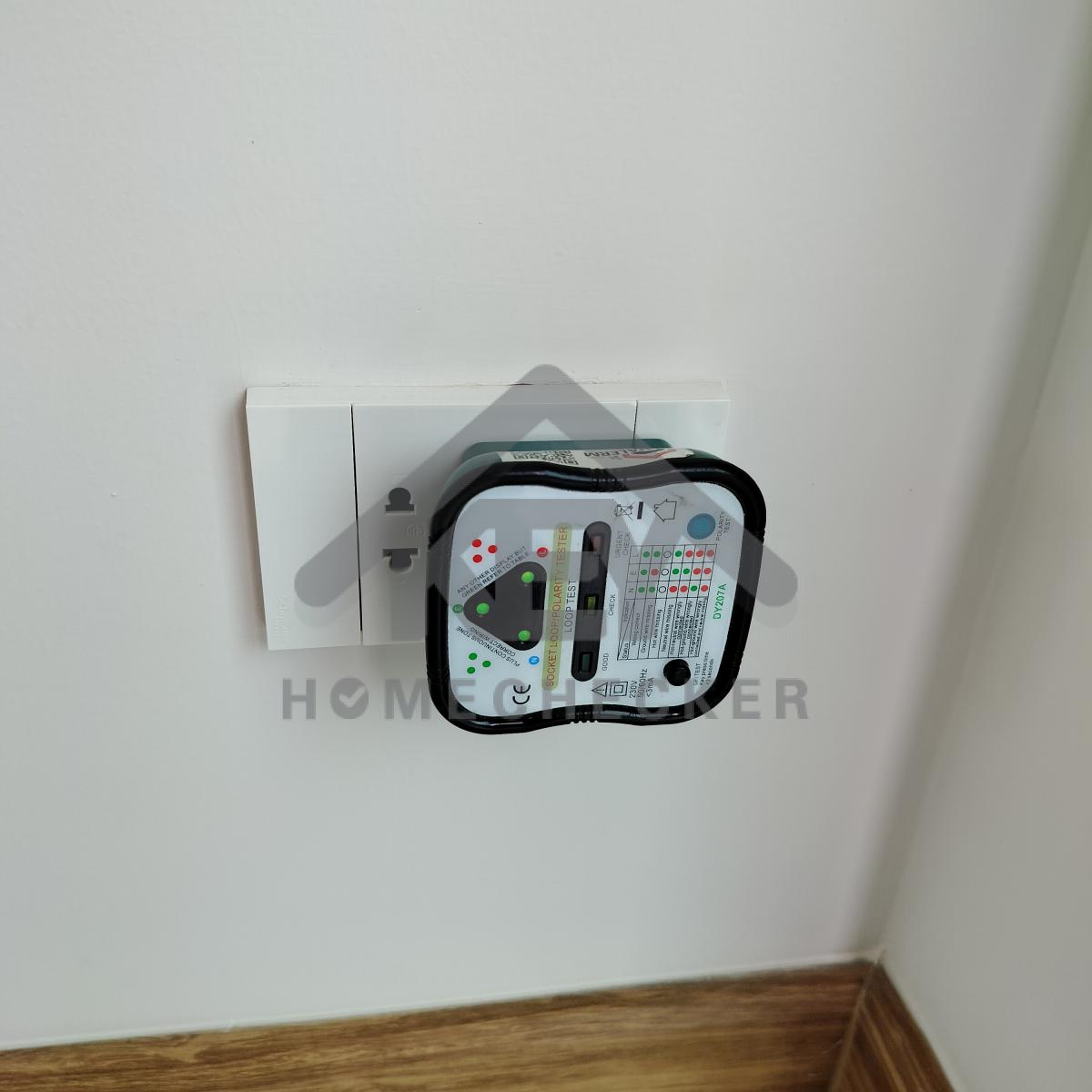

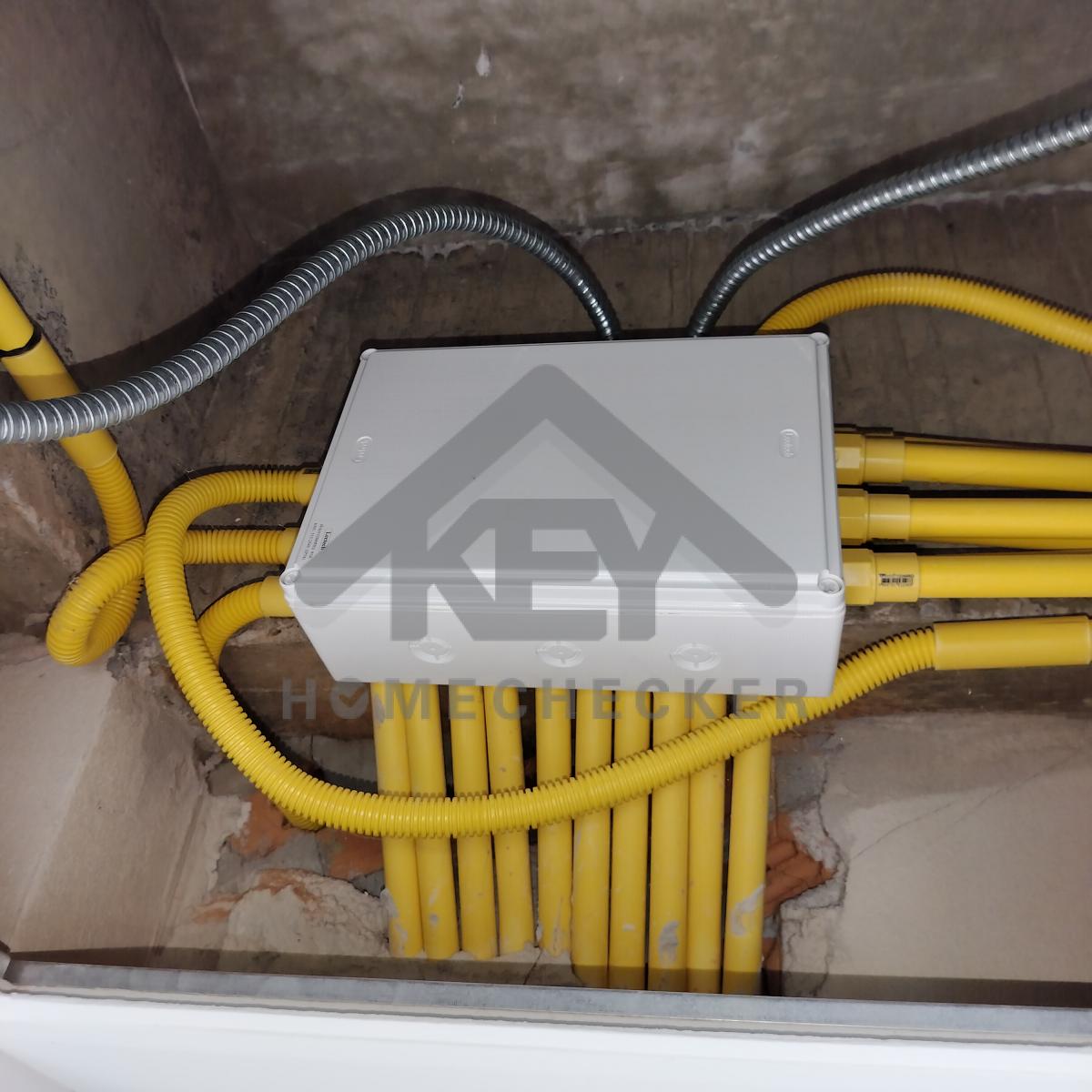

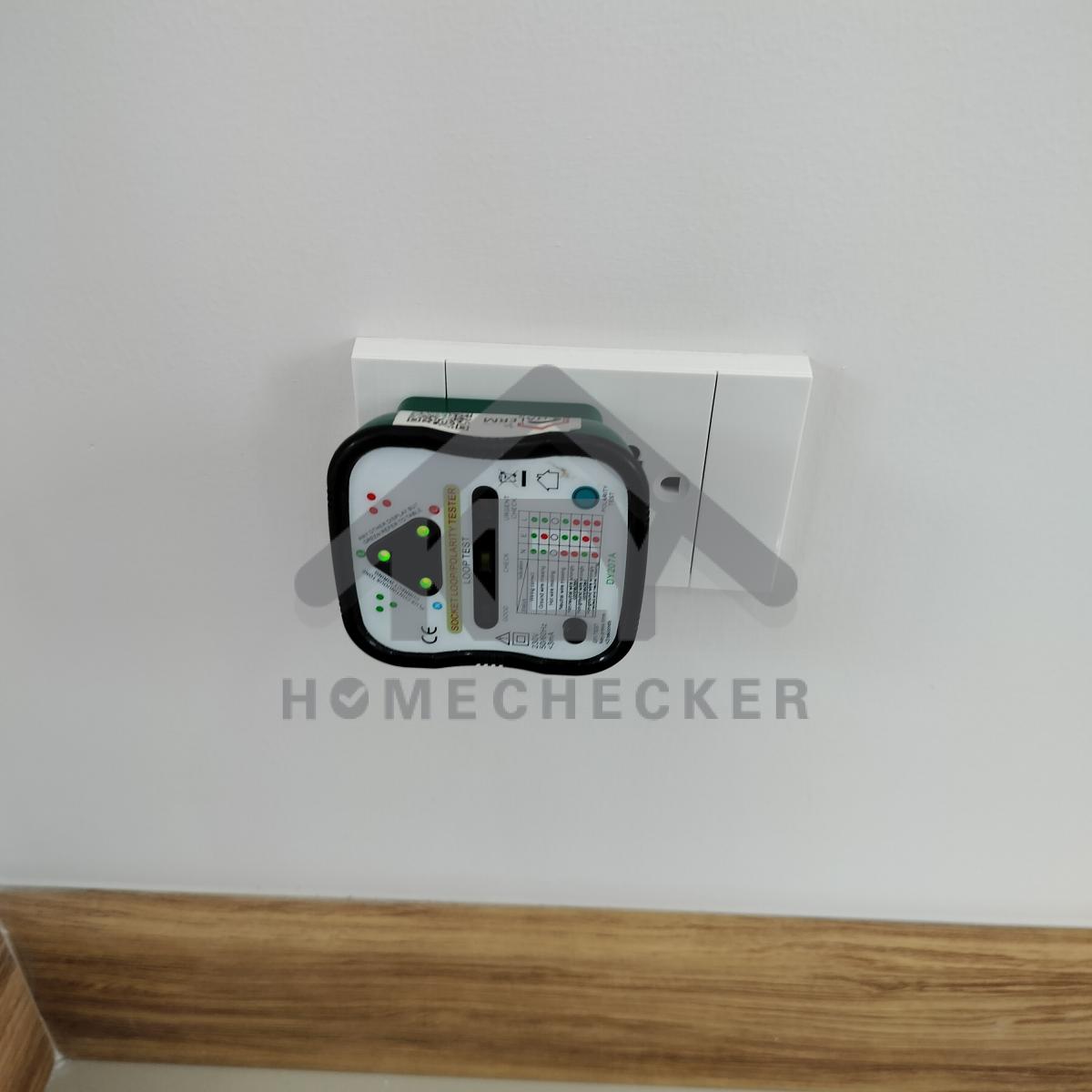

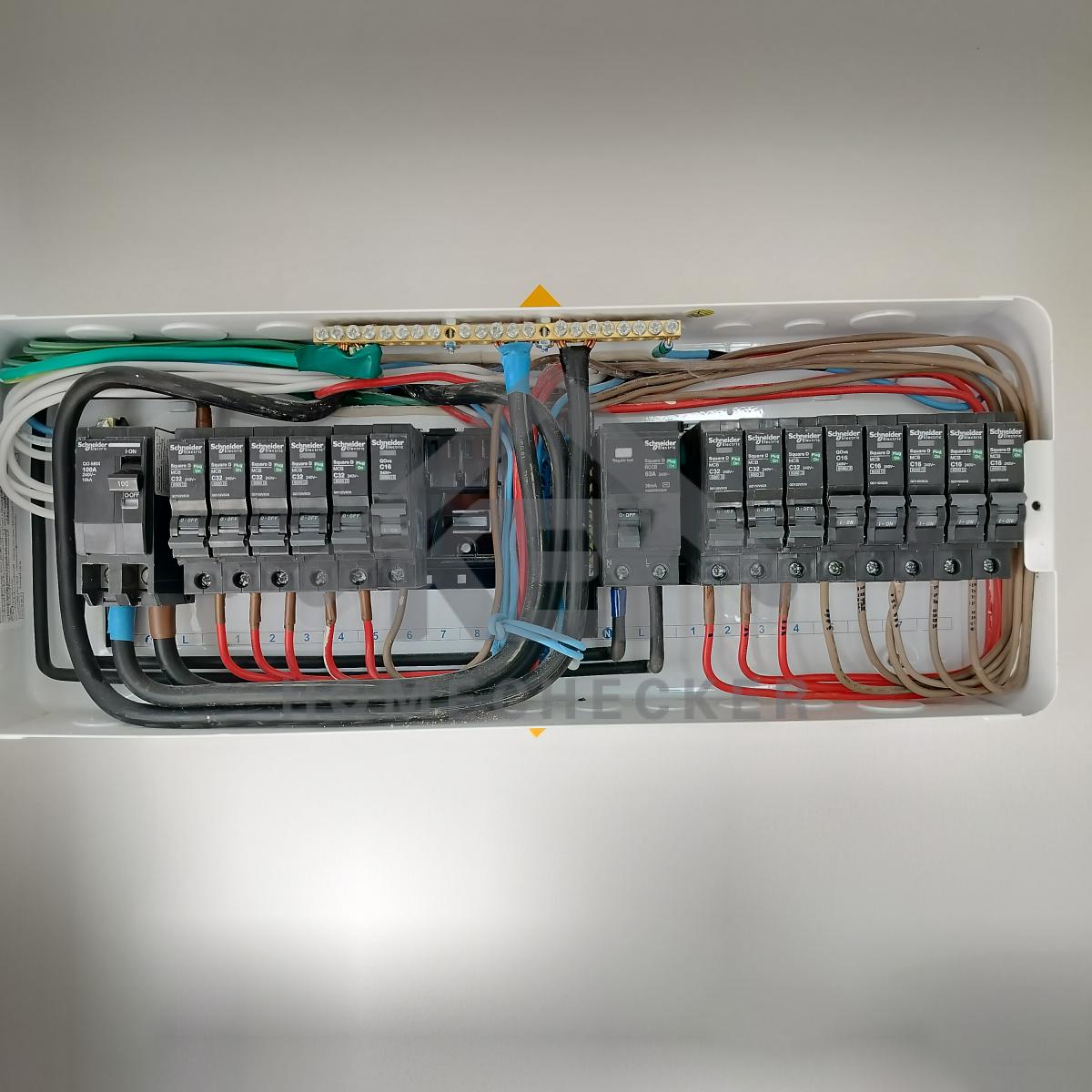

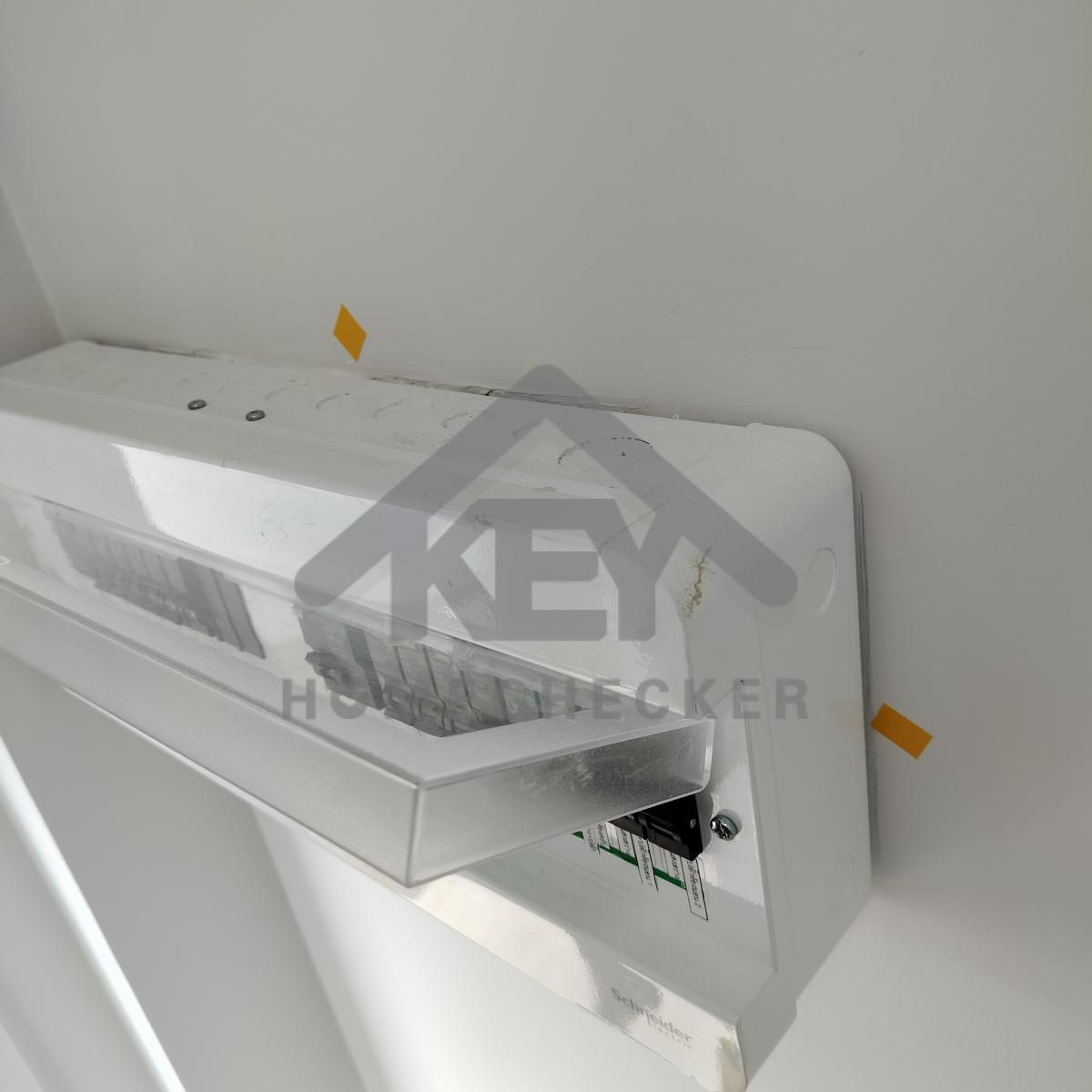

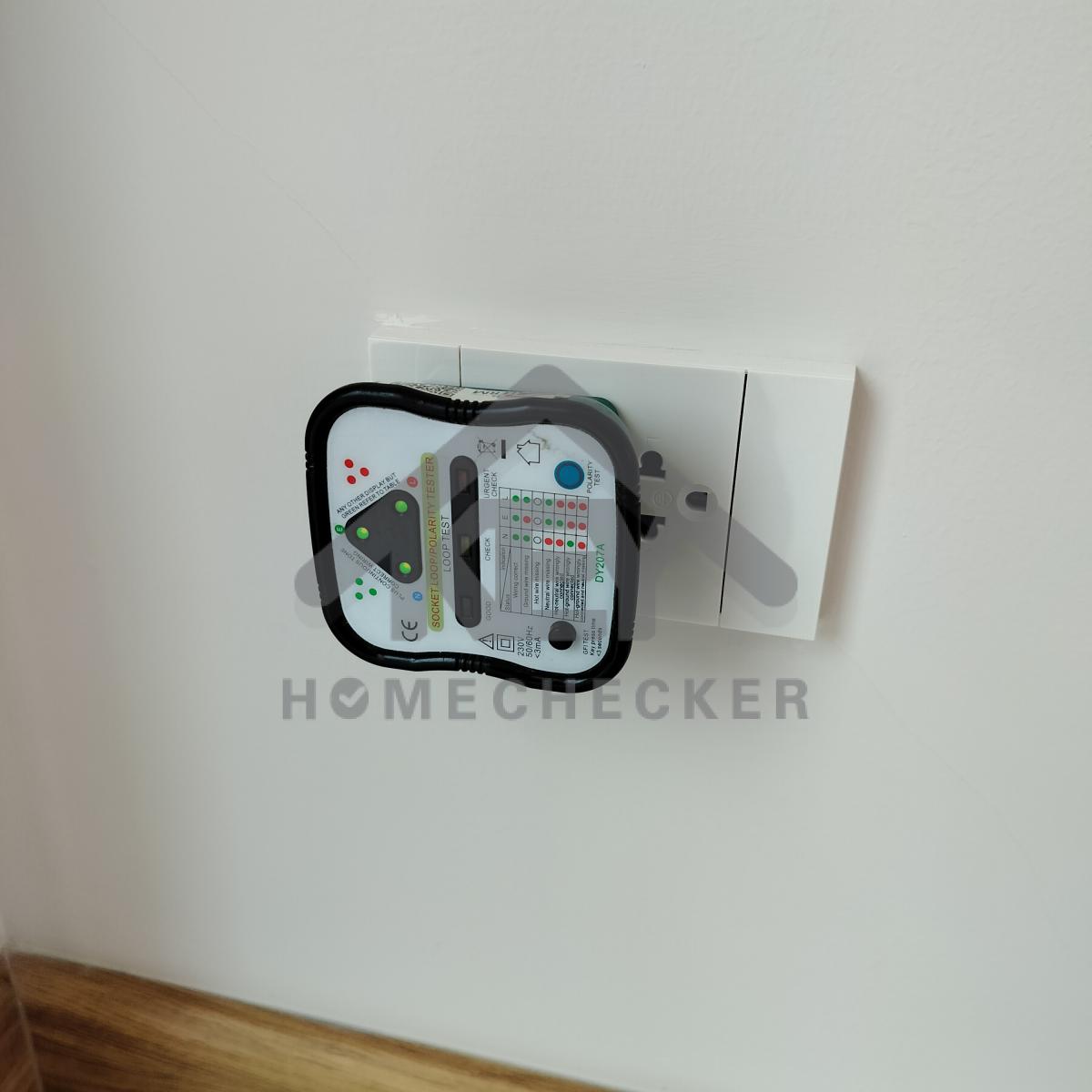

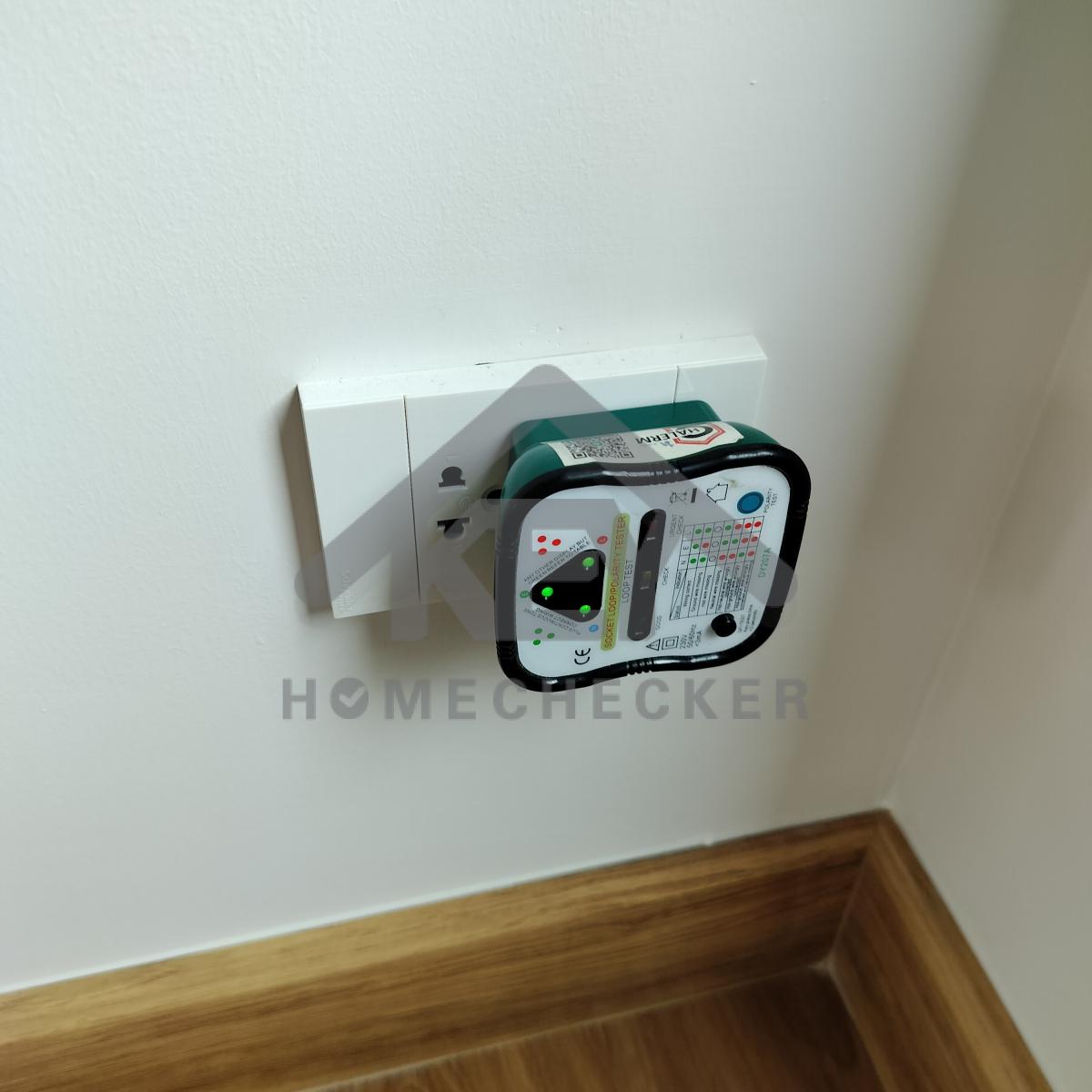

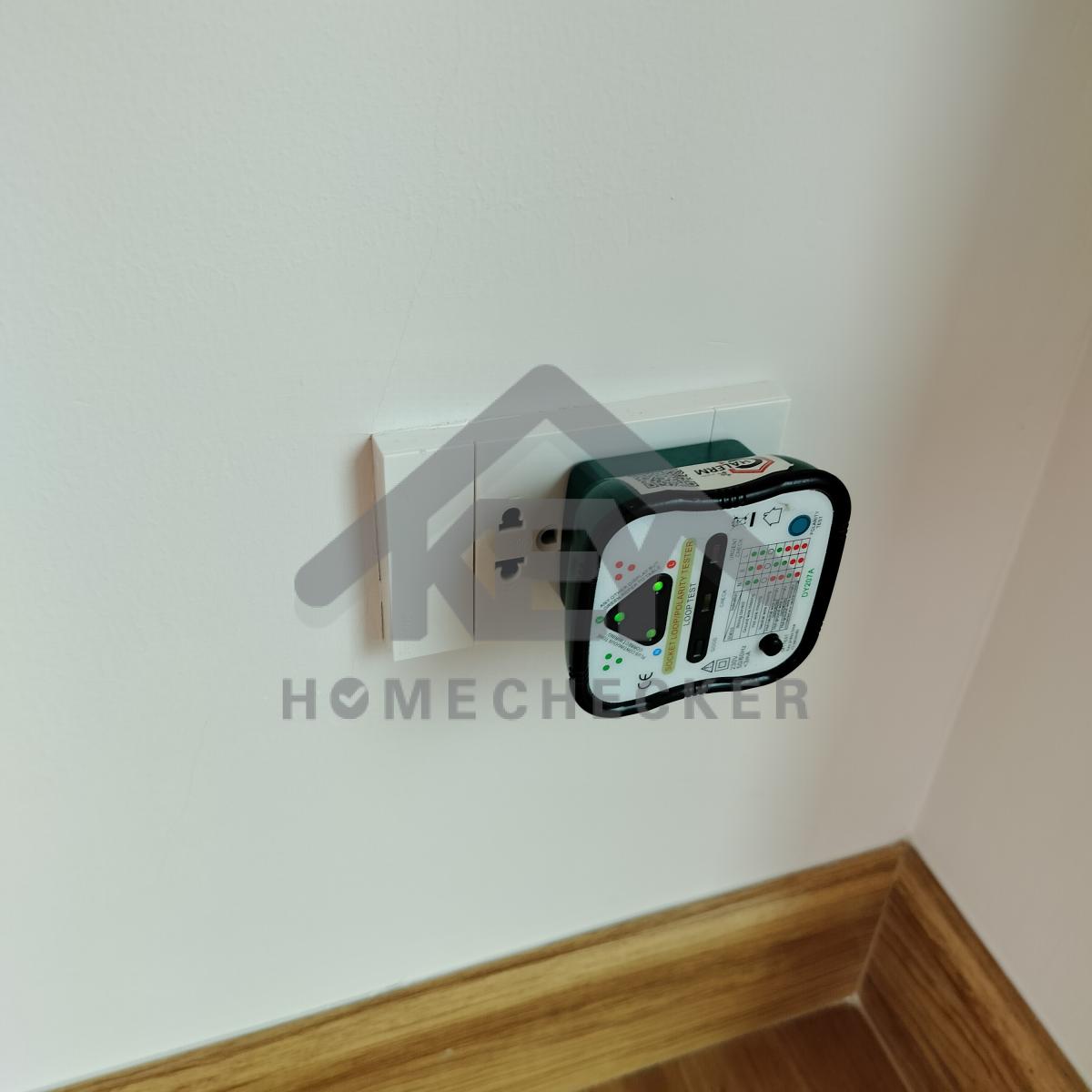

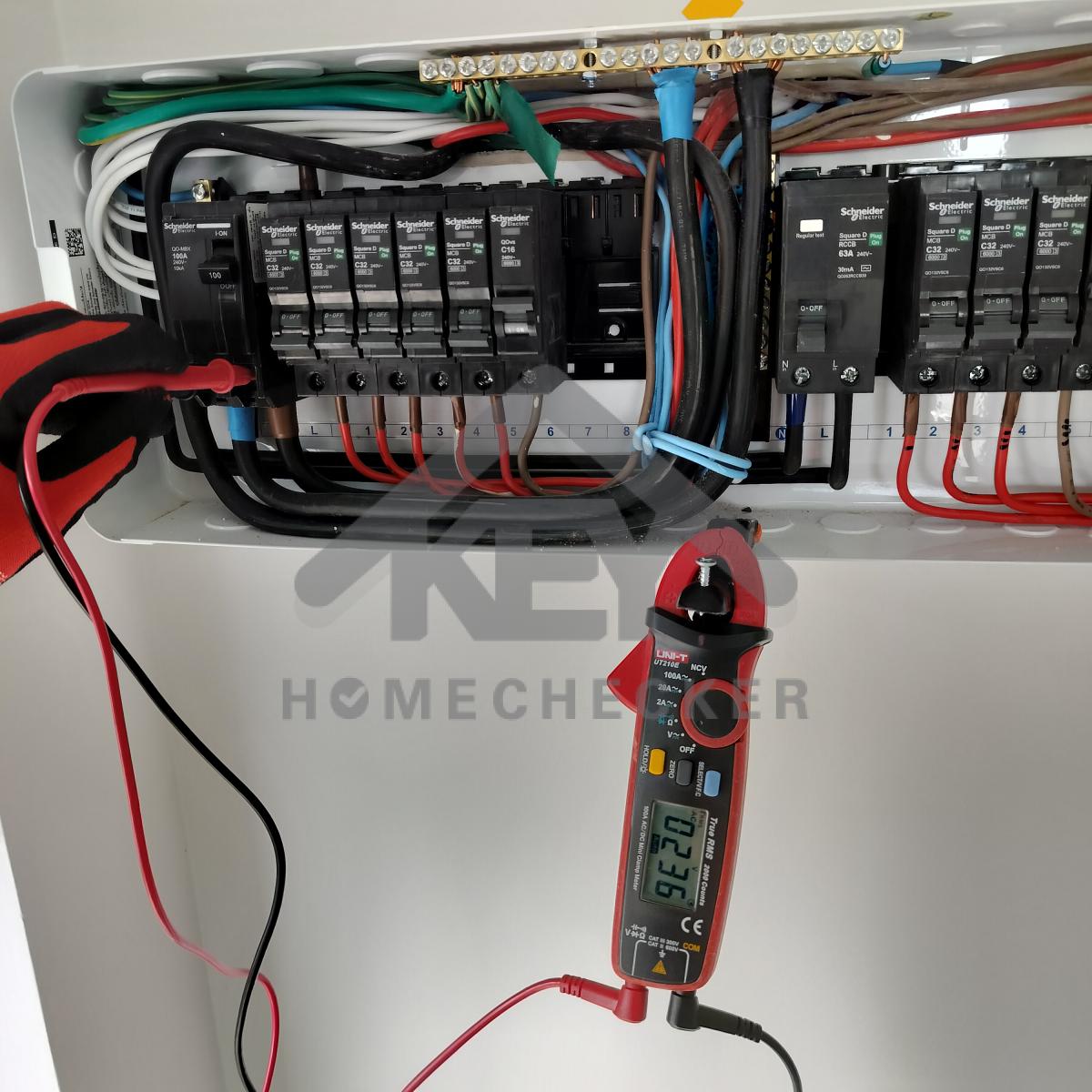

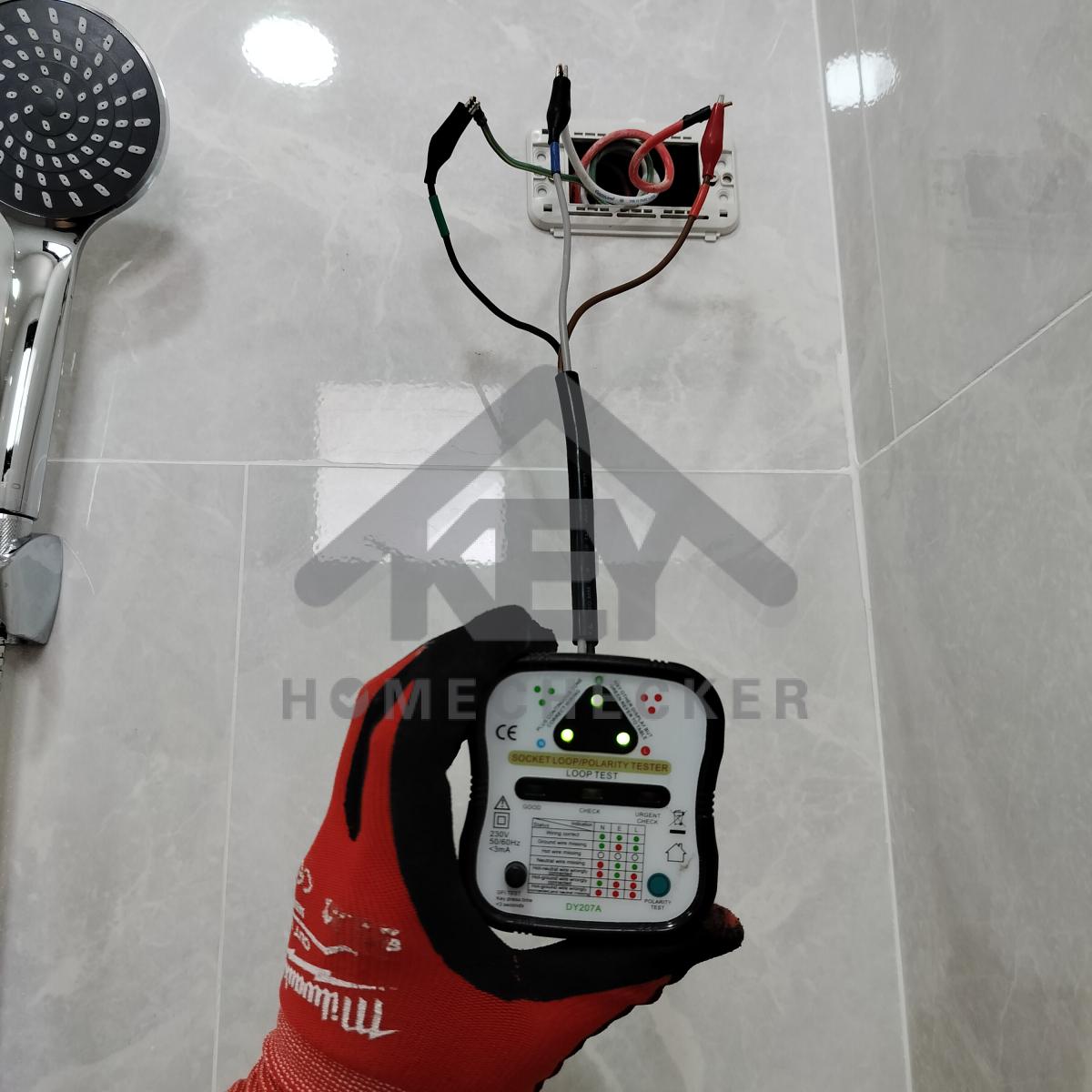

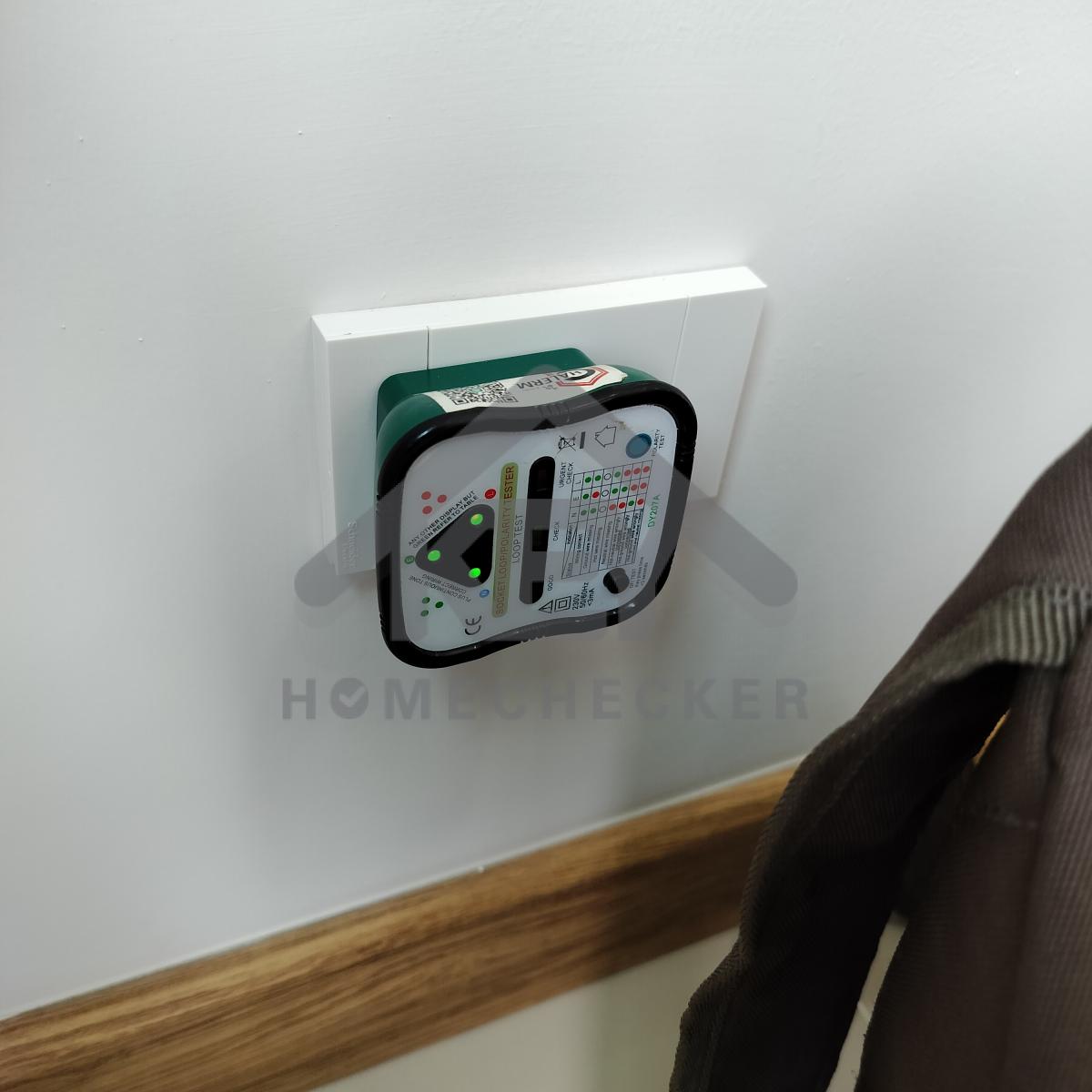

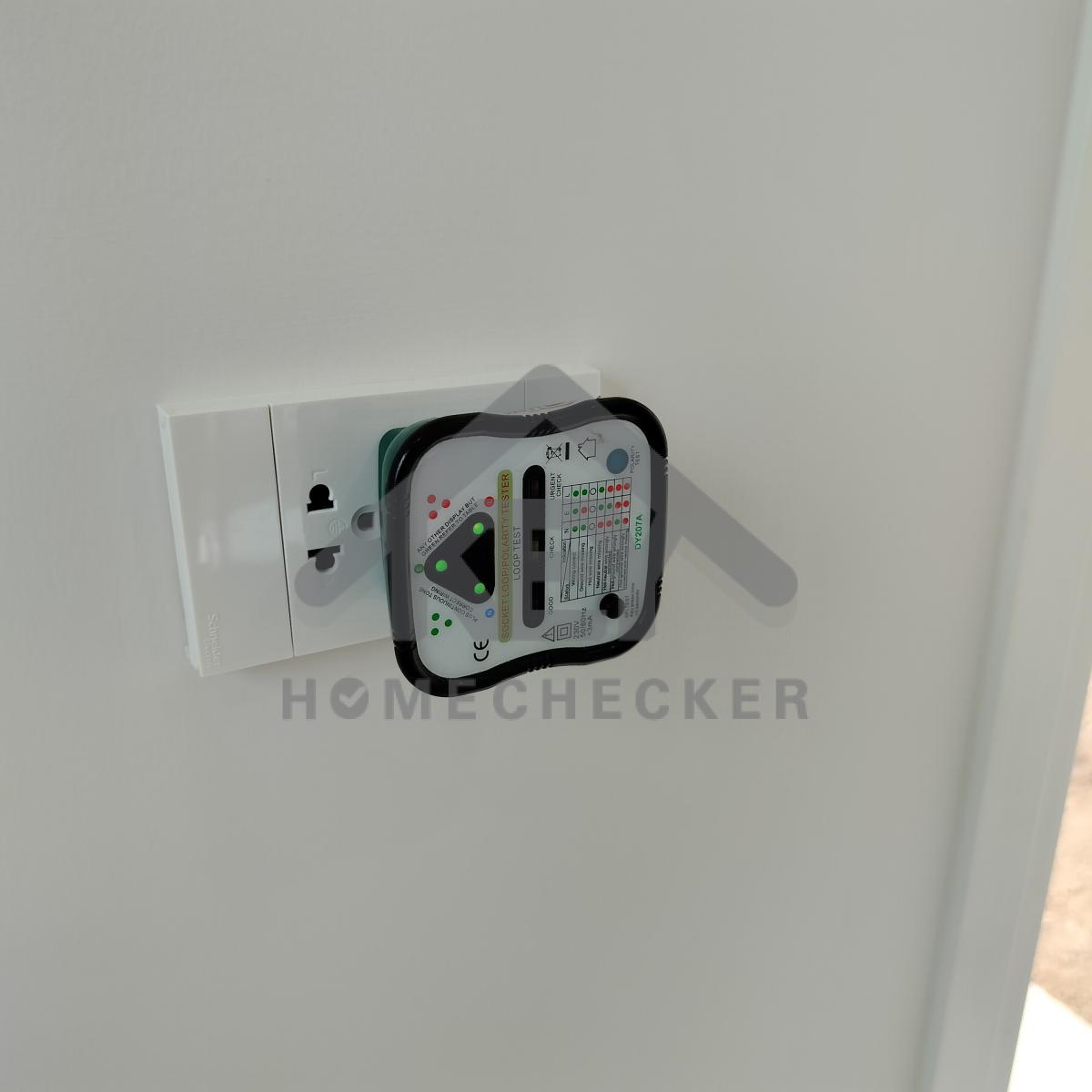

5. งานไฟฟ้าและระบบความปลอดภัย

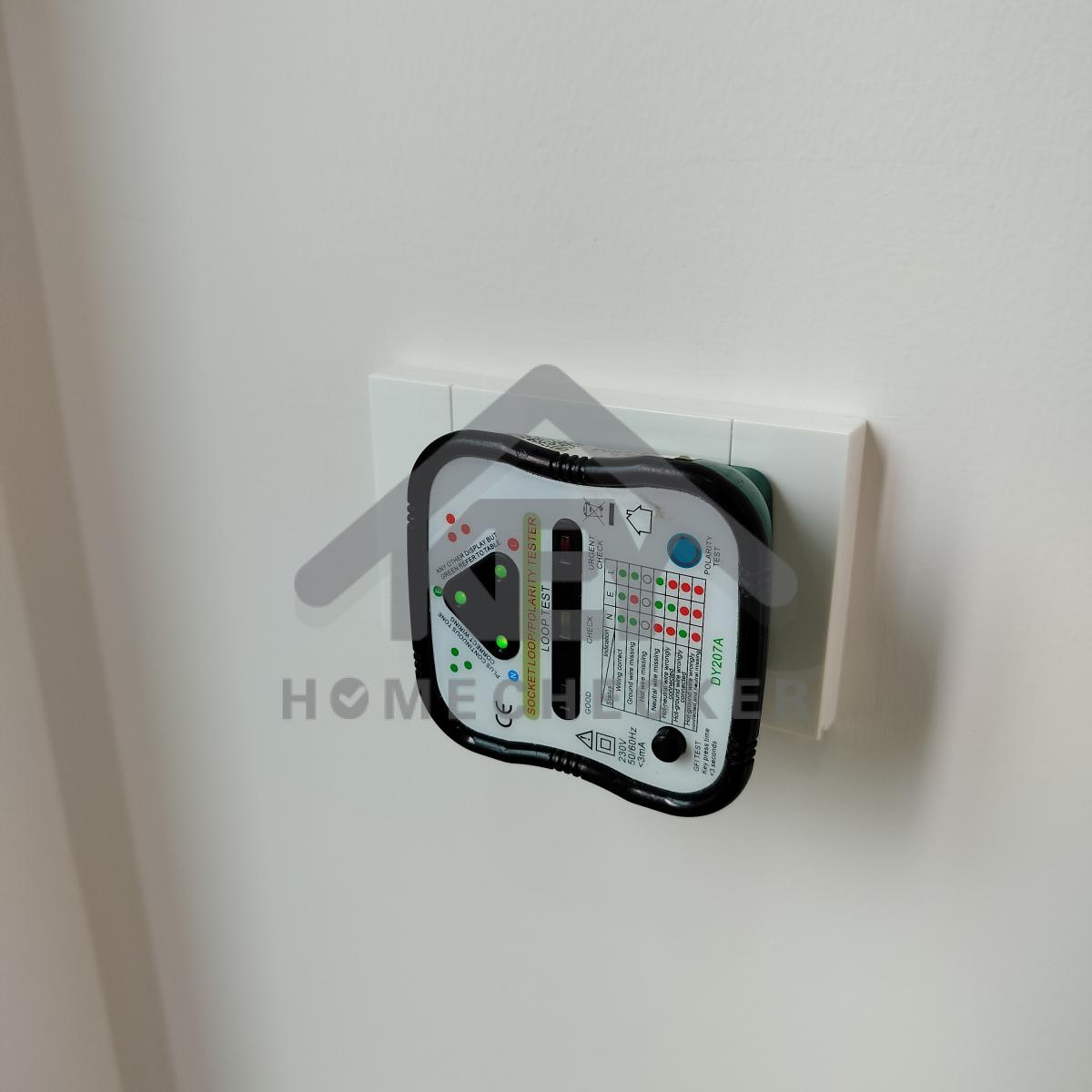

แก้ไข ติดตั้งจัดโคมไฟด้านหน้าให้ตรง
แก้ไข พันเทปจุดต่อสายไฟให้มิดชิด และเก็บงานทั้งหมดให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนขอบตู้ไฟทั้งหมดให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

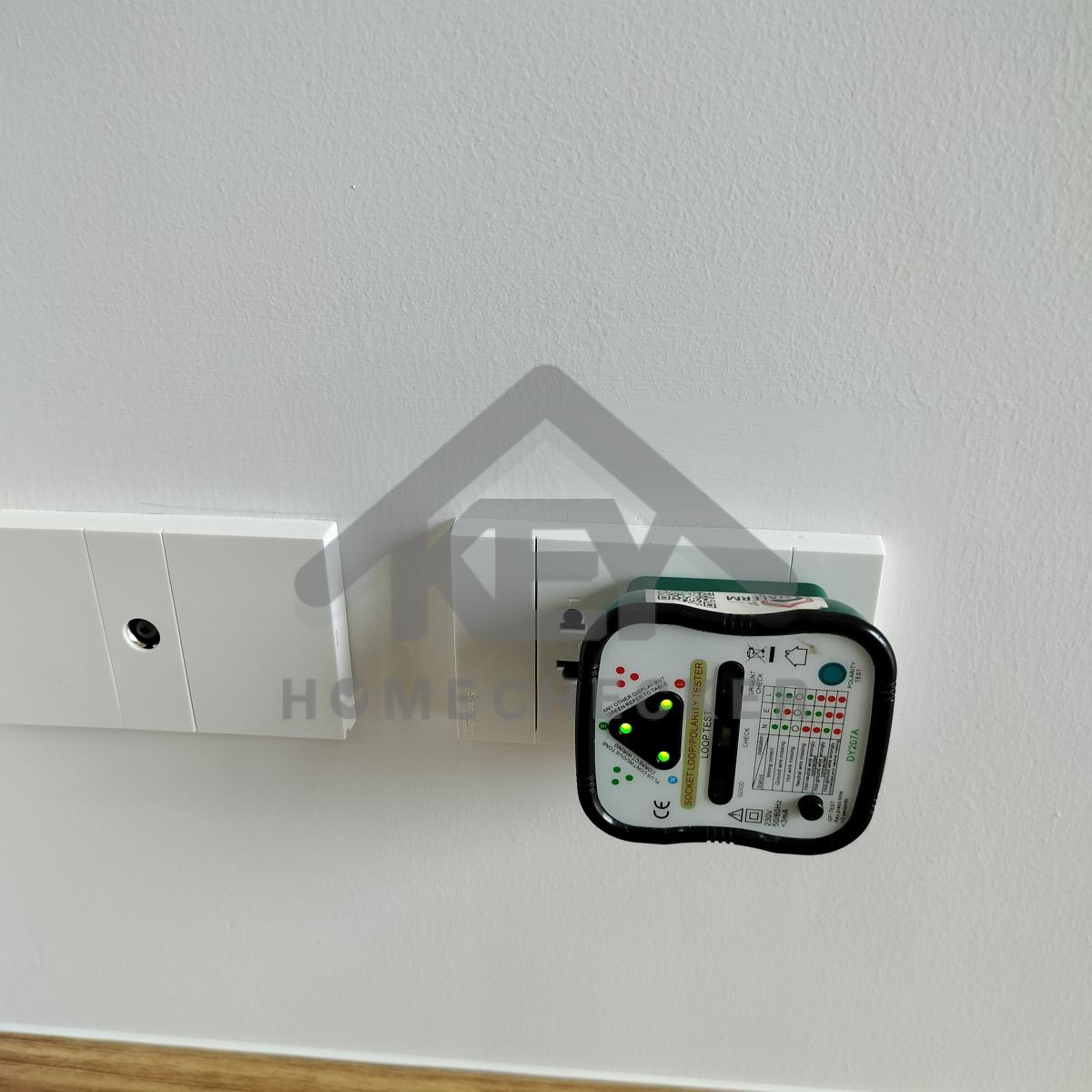

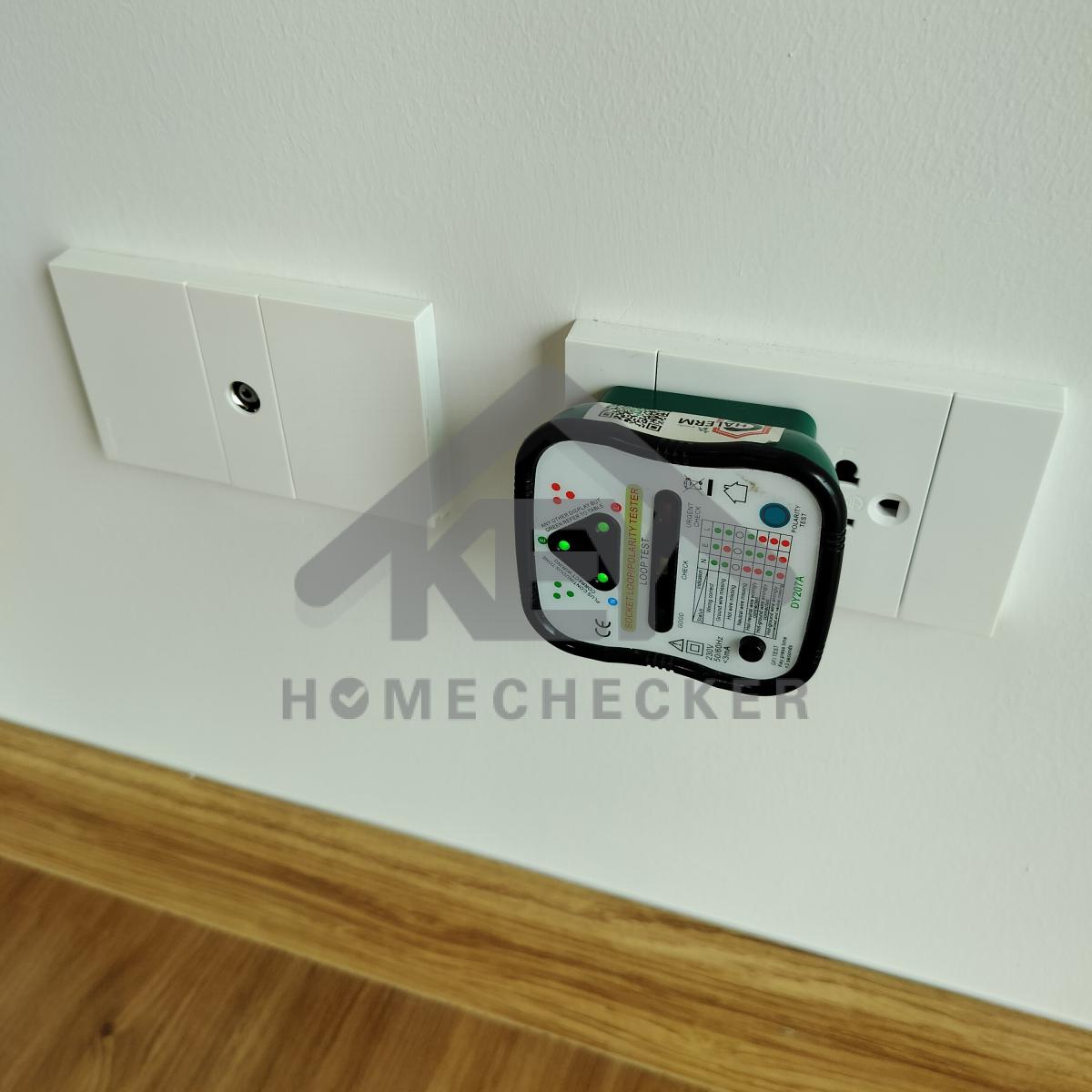

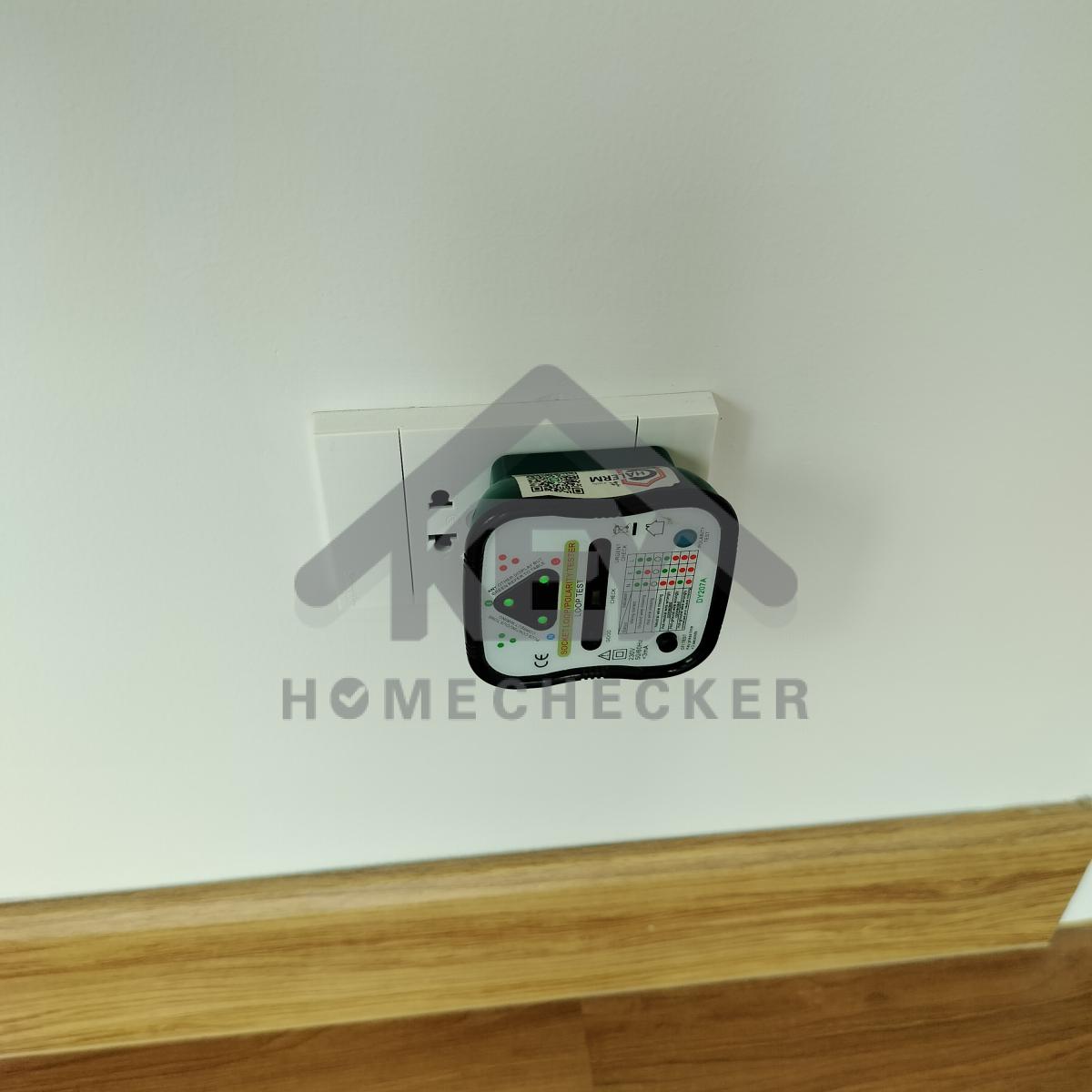

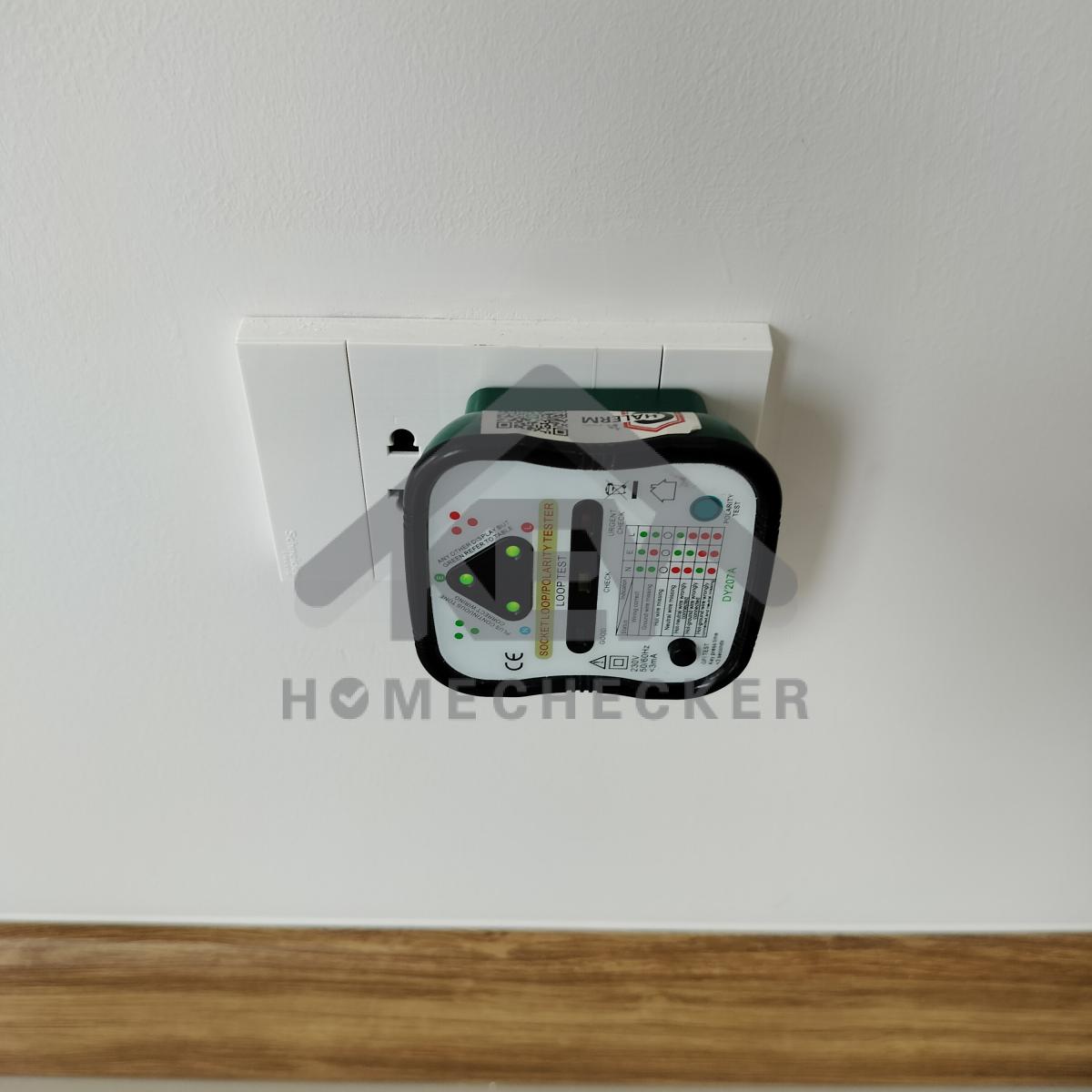

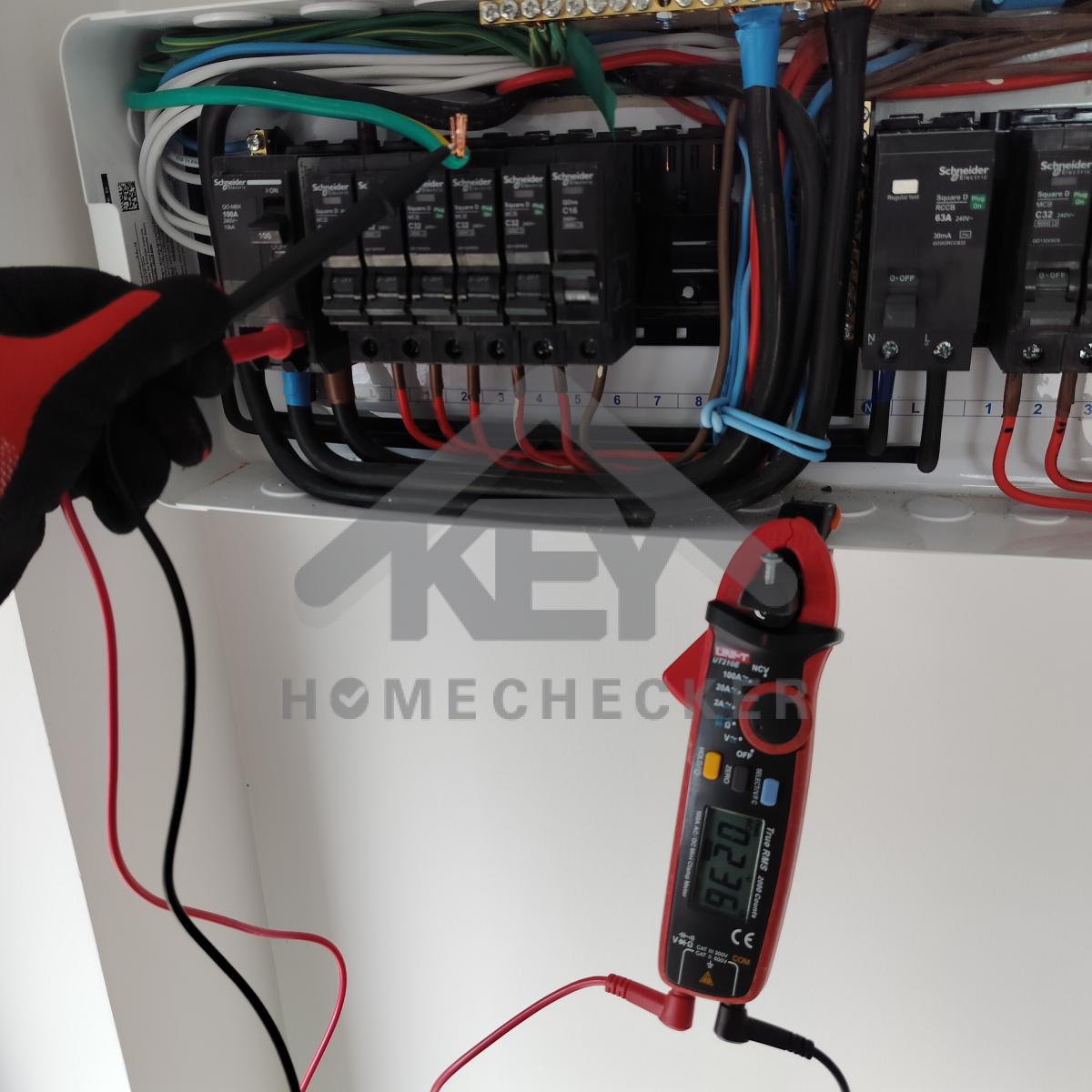

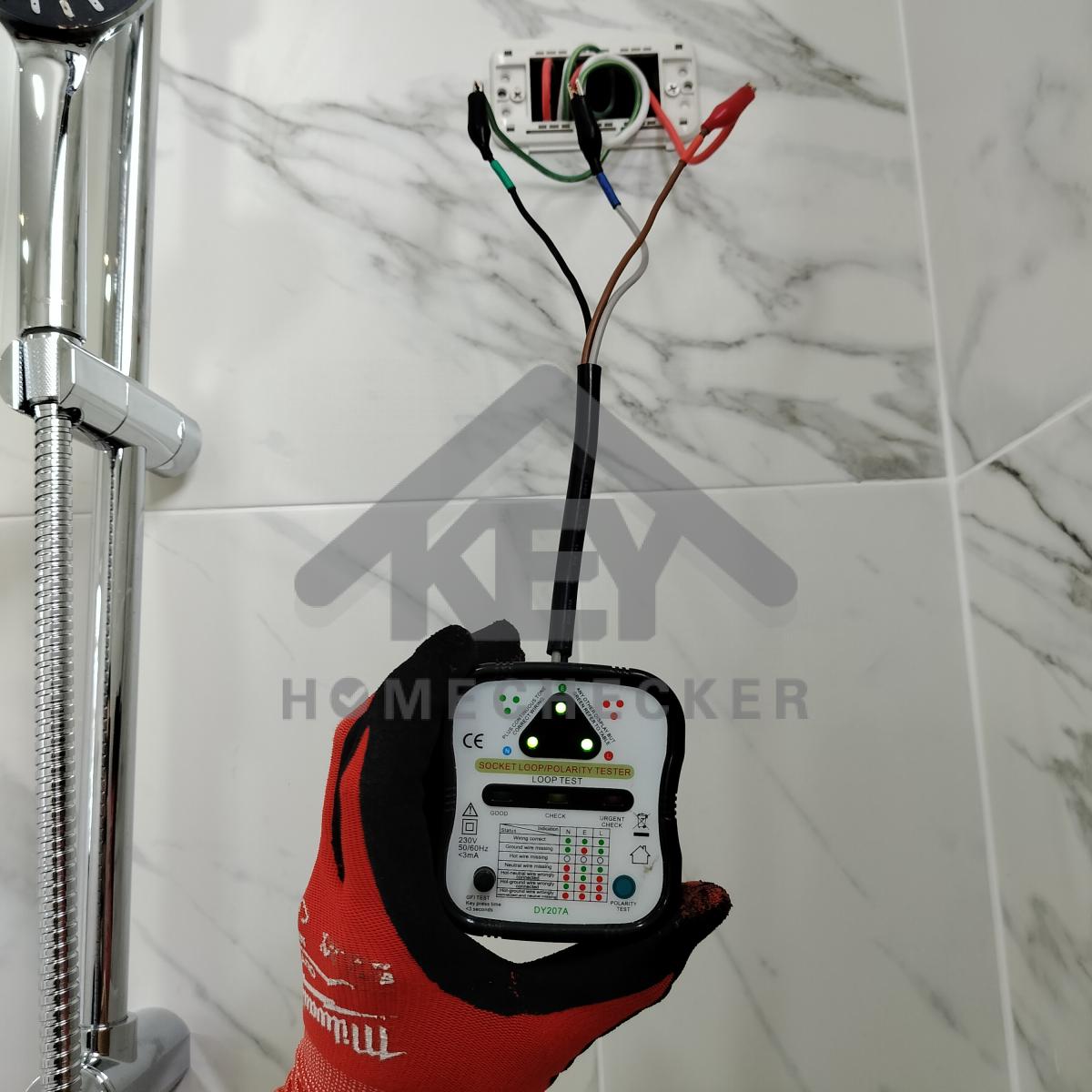

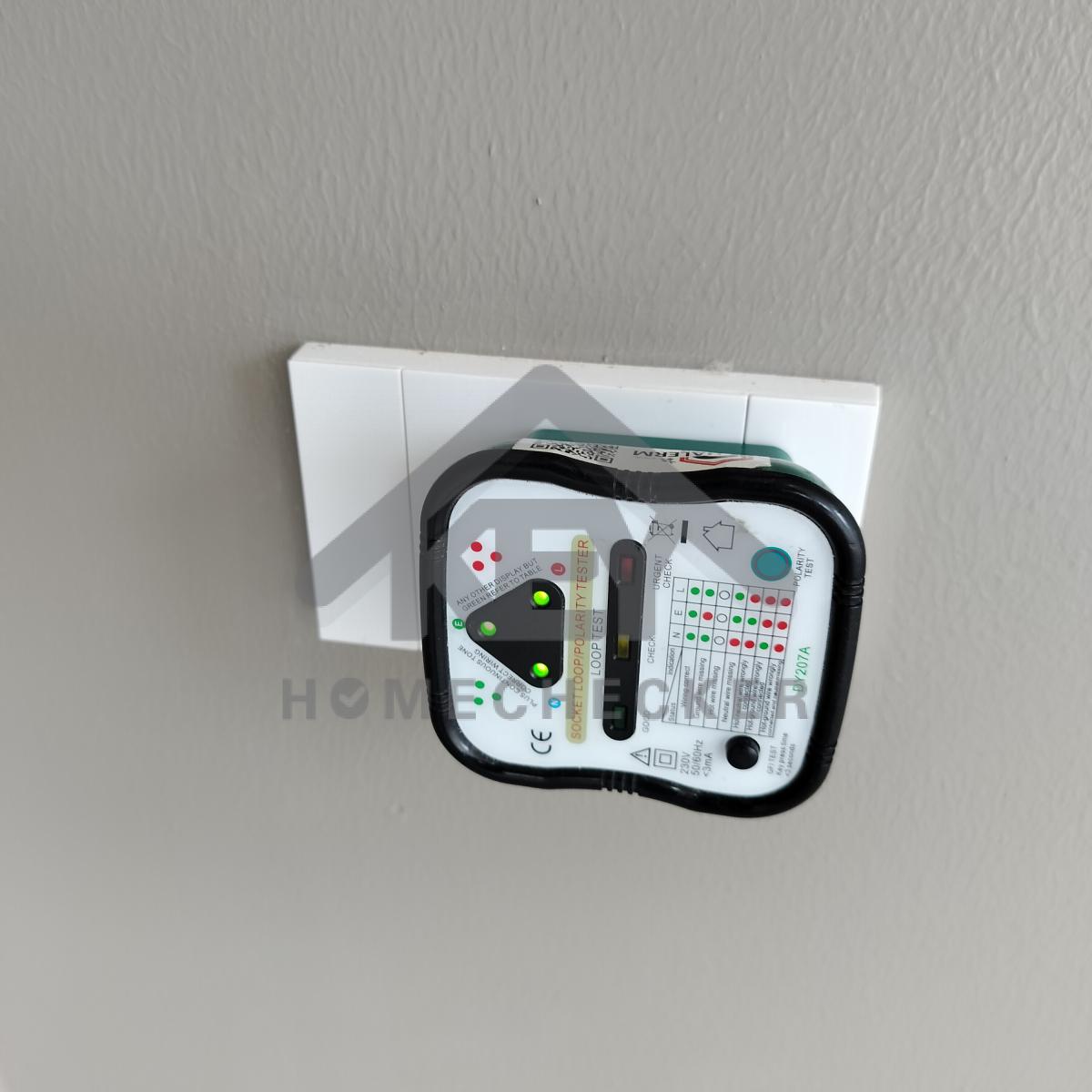

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำห้องนอน1 ชั้น 2 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 2 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 1 งานเรียบร้อยดี

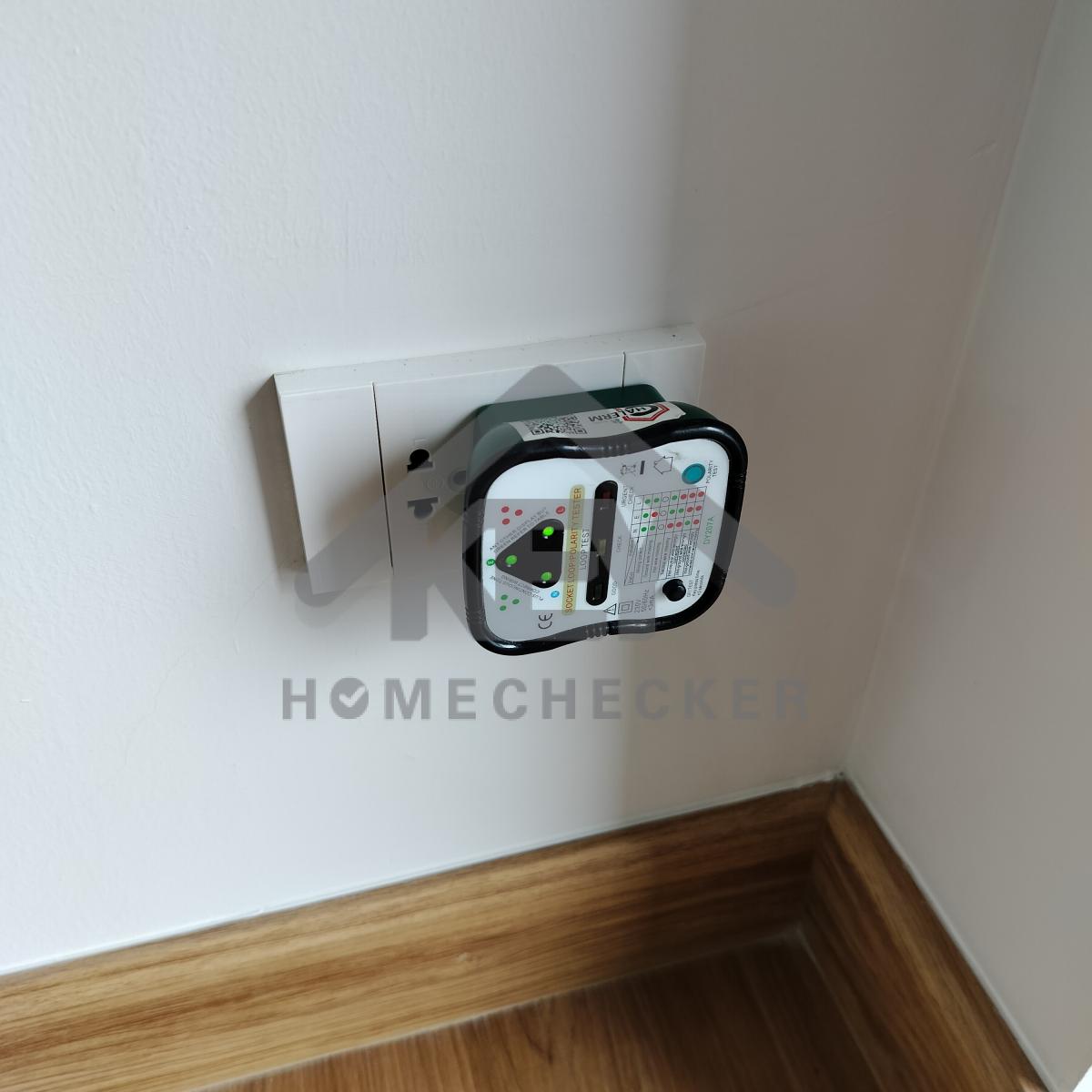

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี
ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี
ปลั๊กไฟซักล้าง งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องโถง ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

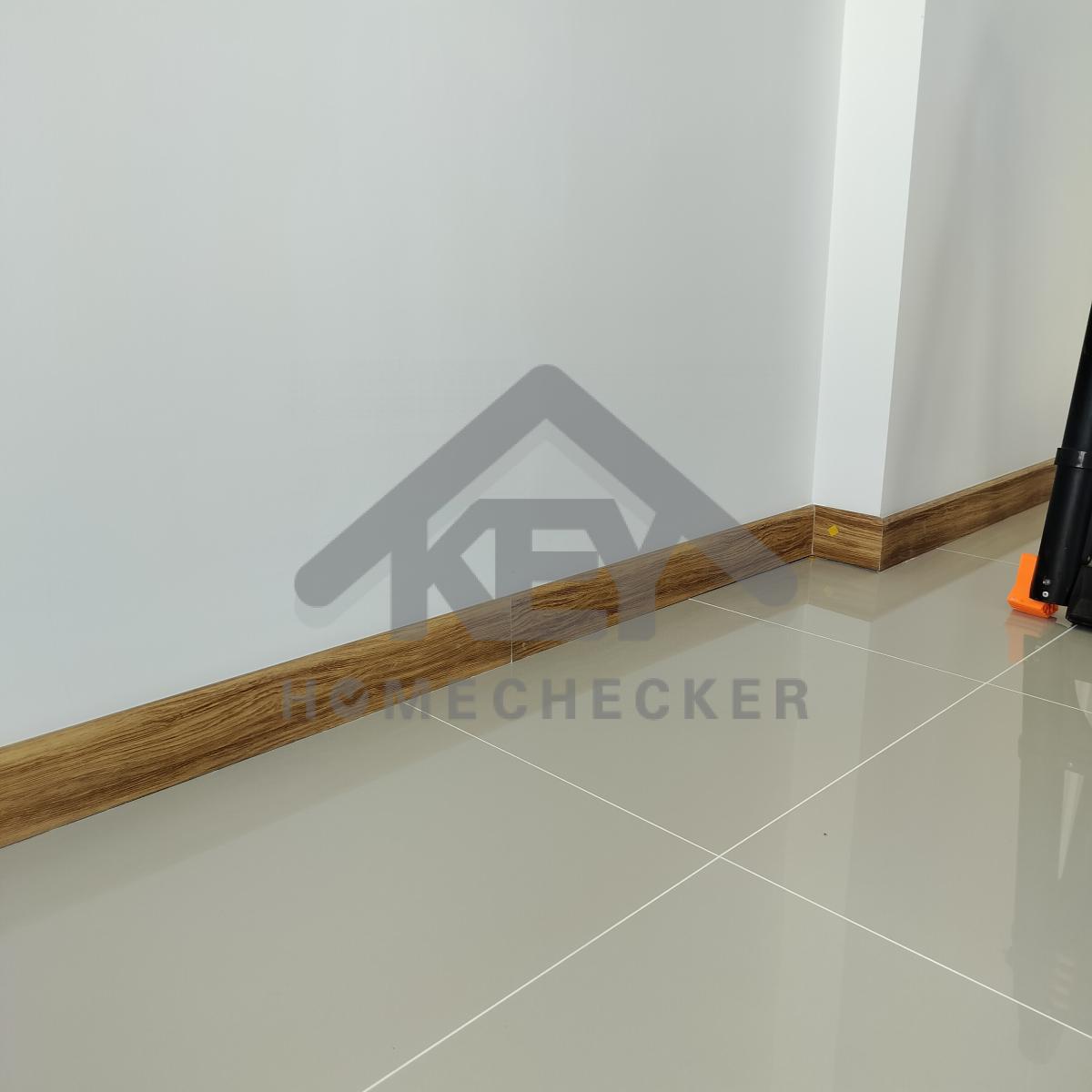

6. งานห้องโถง ห้องนั่งเล่น
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข เก็บงานเก็บสีแต่งขอบประตูทั้งหมดให้เรียบร้อย

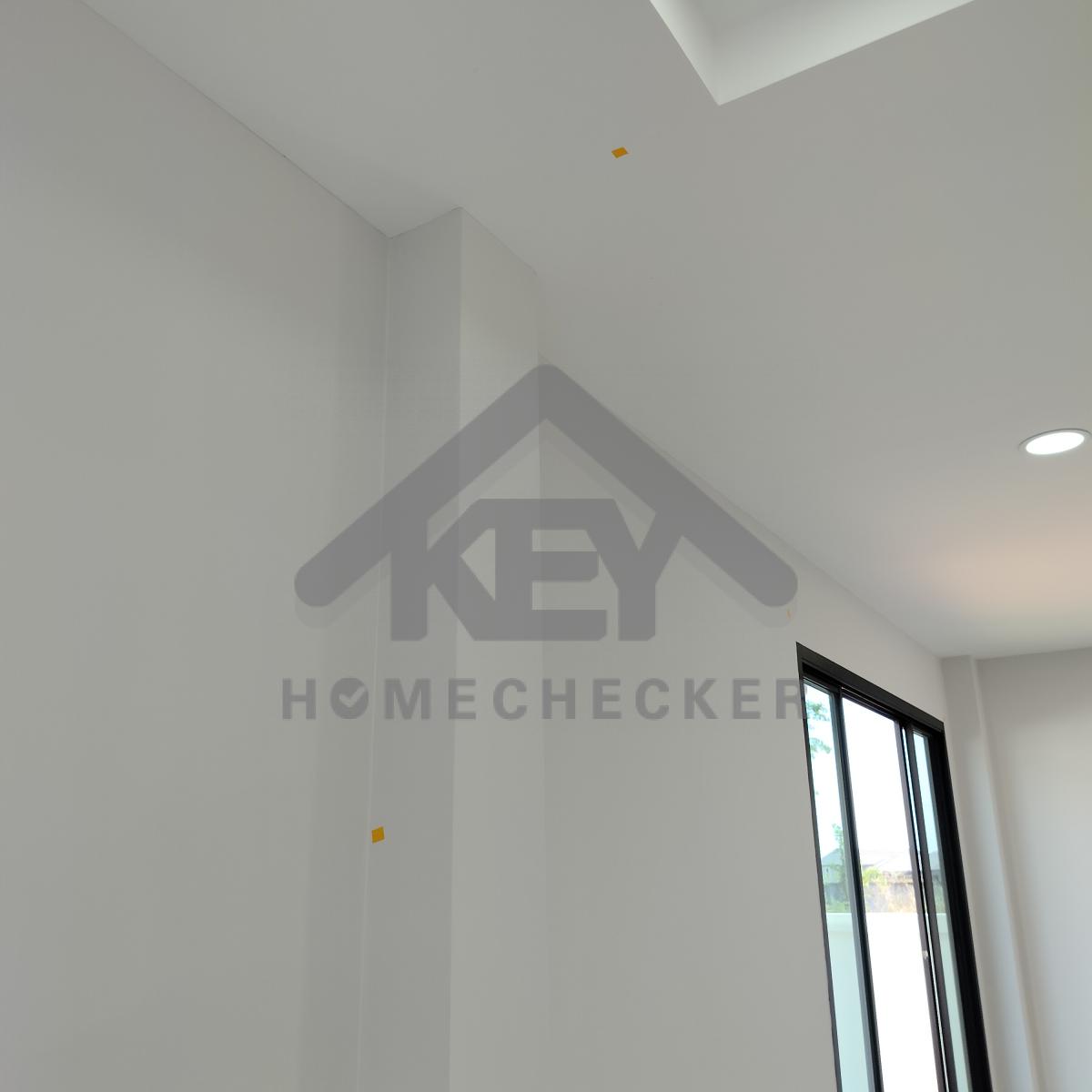

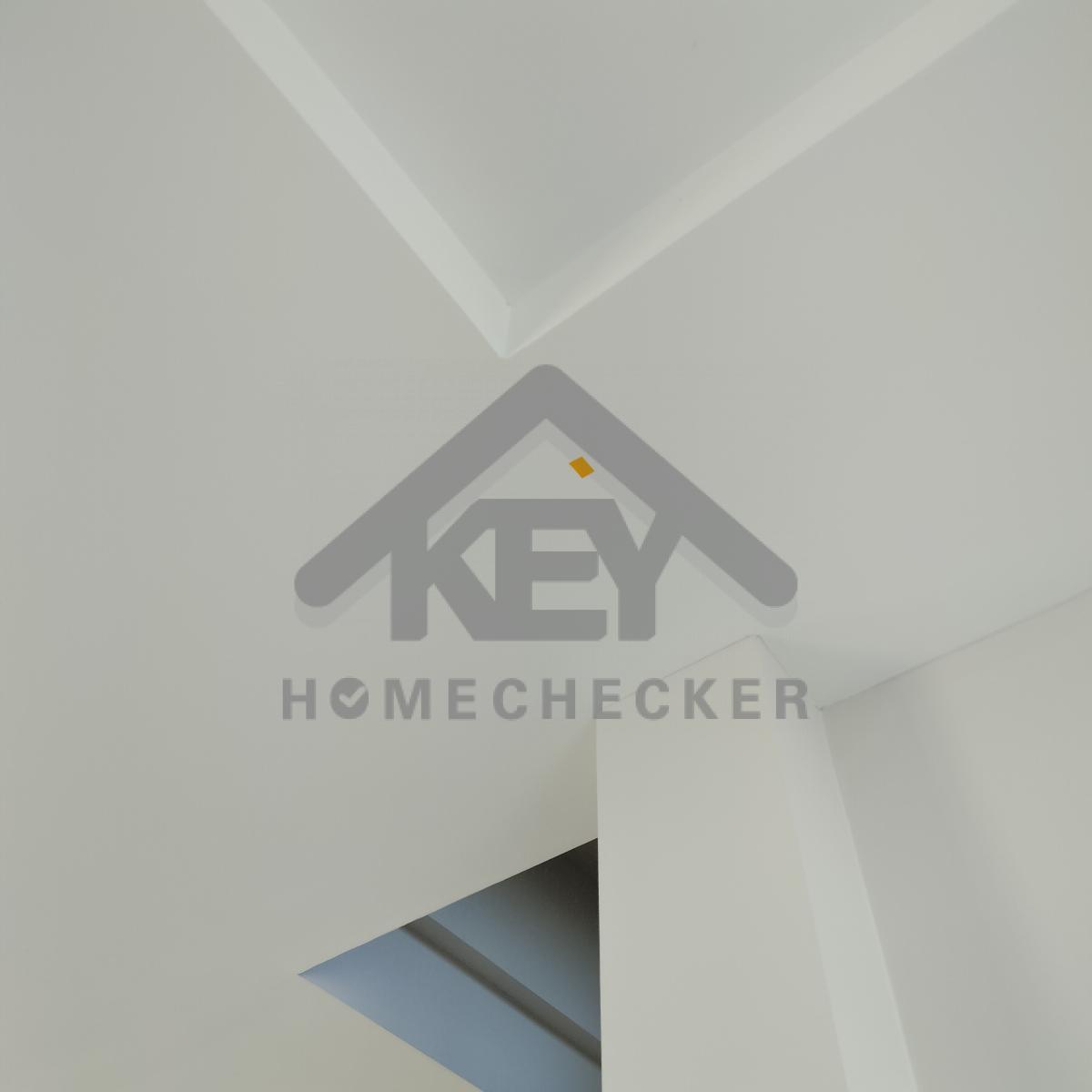

แก้ไข เก็บรอยแตกร้าวมุมเสา และรอยต่อขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวรอยต่อฝ้าเพดานให้เรียบร้อย

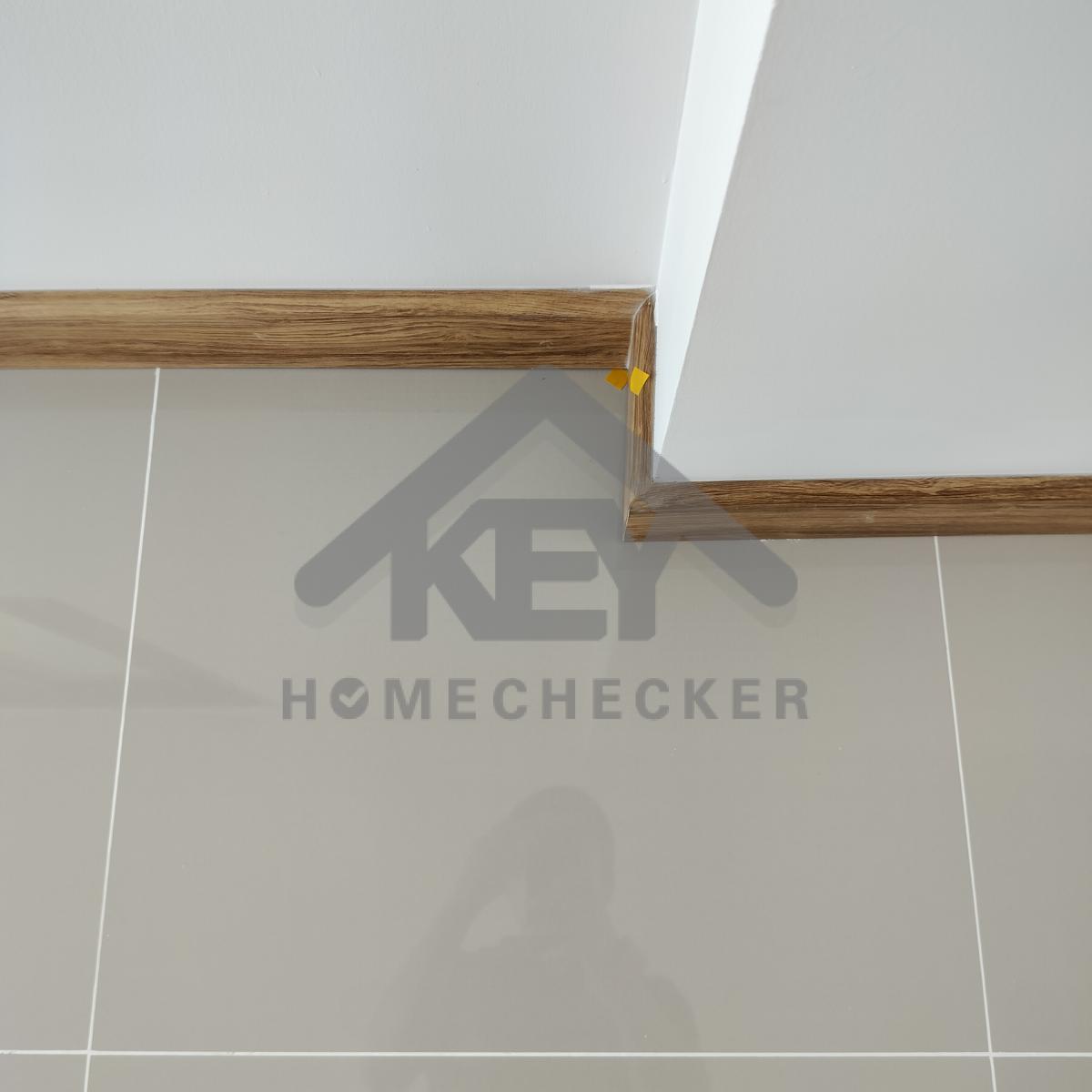

แก้ไข เก็บซิลิโคนขอบบัวพื้นให้เรียบร้อย
*แก้ไข แนะนำเก็บซิลิโคนปิดช่องขอบล่างบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
*แก้ไข แนะนำเก็บซิลิโคนปิดช่องขอบล่างบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
*แก้ไข แนะนำเก็บซิลิโคนปิดช่องขอบล่างบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
*แก้ไข แนะนำเก็บซิลิโคนปิดช่องขอบล่างบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
*แก้ไข แนะนำเก็บซิลิโคนปิดช่องขอบล่างบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
แก้ไข ติดตั้งบัวพื้นมุมเสา ให้ได้มุมฉาก
แก้ไข ติดตั้งบัวพื้นมุมเสา ให้ได้มุมฉาก
แก้ไข ติดตั้งบัวพื้นมุมเสา ให้ได้มุมฉาก
แก้ไข ติดตั้งบัวพื้นมุมเสา ให้ได้มุมฉาก

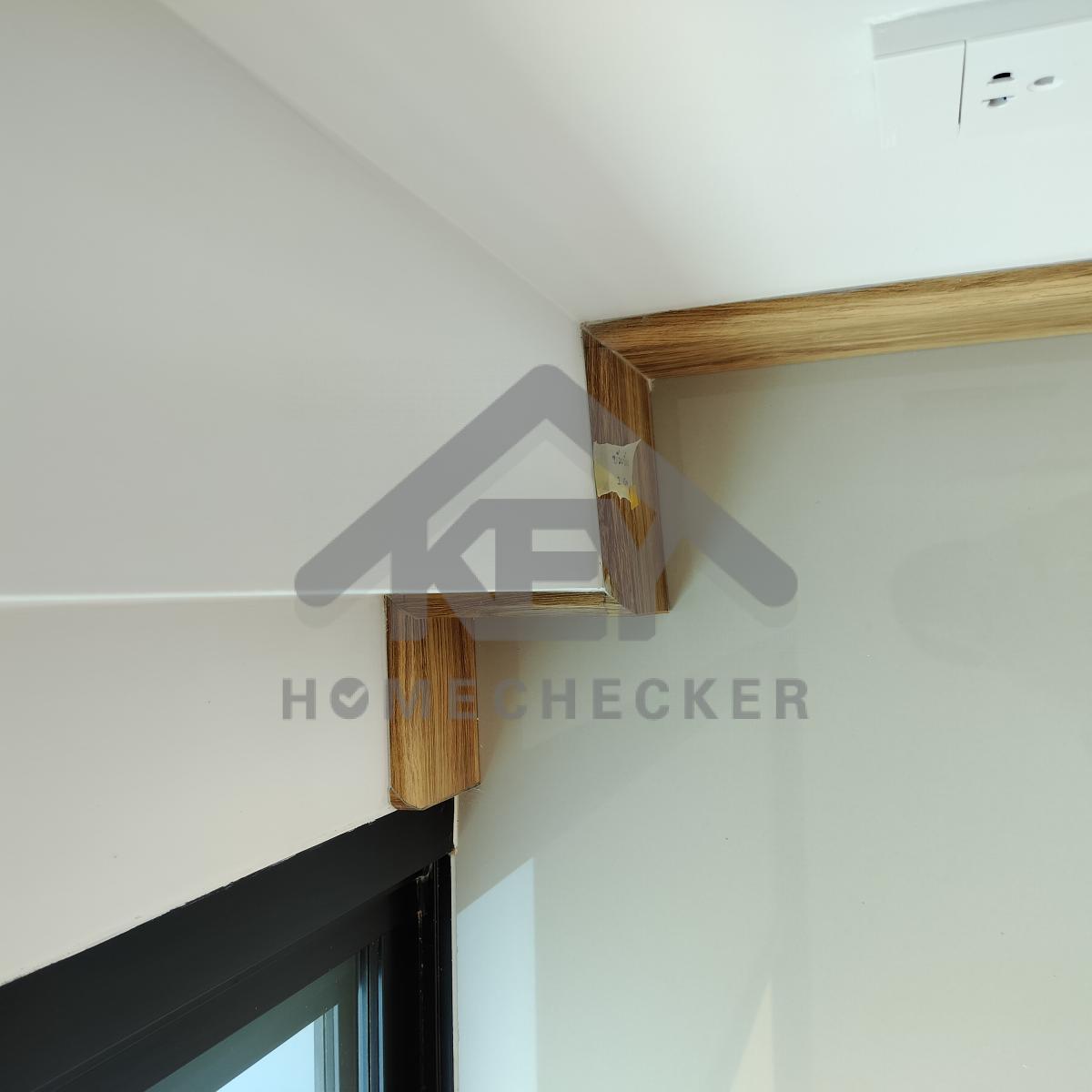

แก้ไข เก็บรอยแตกร้าวเก็บสี ผนังและขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสี ผนังให้เรียบร้อย

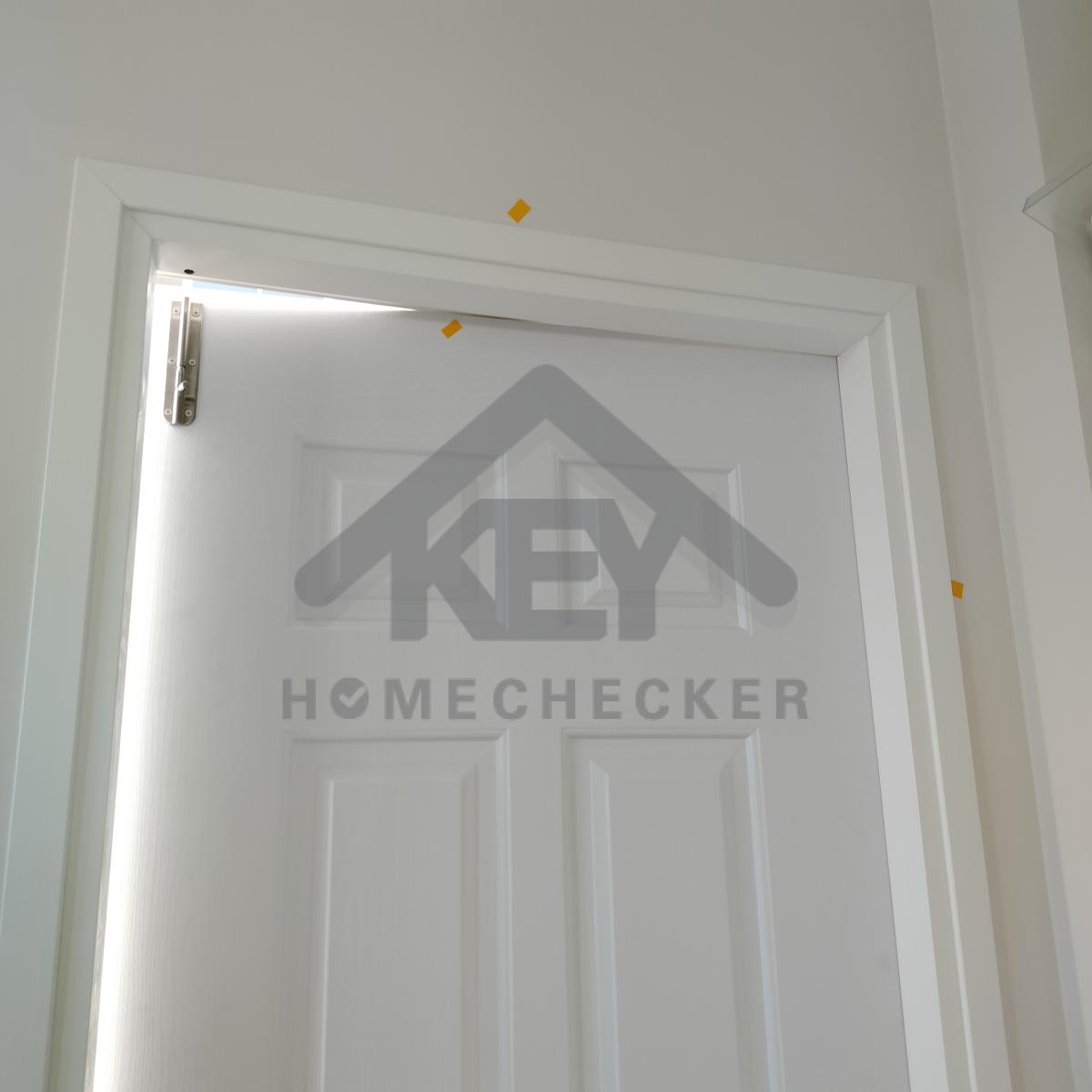

7. งานห้องครัวชั้น 1
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข บากช่องขอบวงกบประตู เข้าบานพับทั้งหมดให้เรียบร้อย
แก้ไข บากช่องเข้าขอบวงกบให้เรียบร้อย
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข เก็บรอยแตกร้าวเก็บสีแต่งขอบหน้าต่างและผนังให้เรียบร้อย
*แก้ไข แนะนำเก็บซิลิโคนปิดช่องขอบล่างบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย

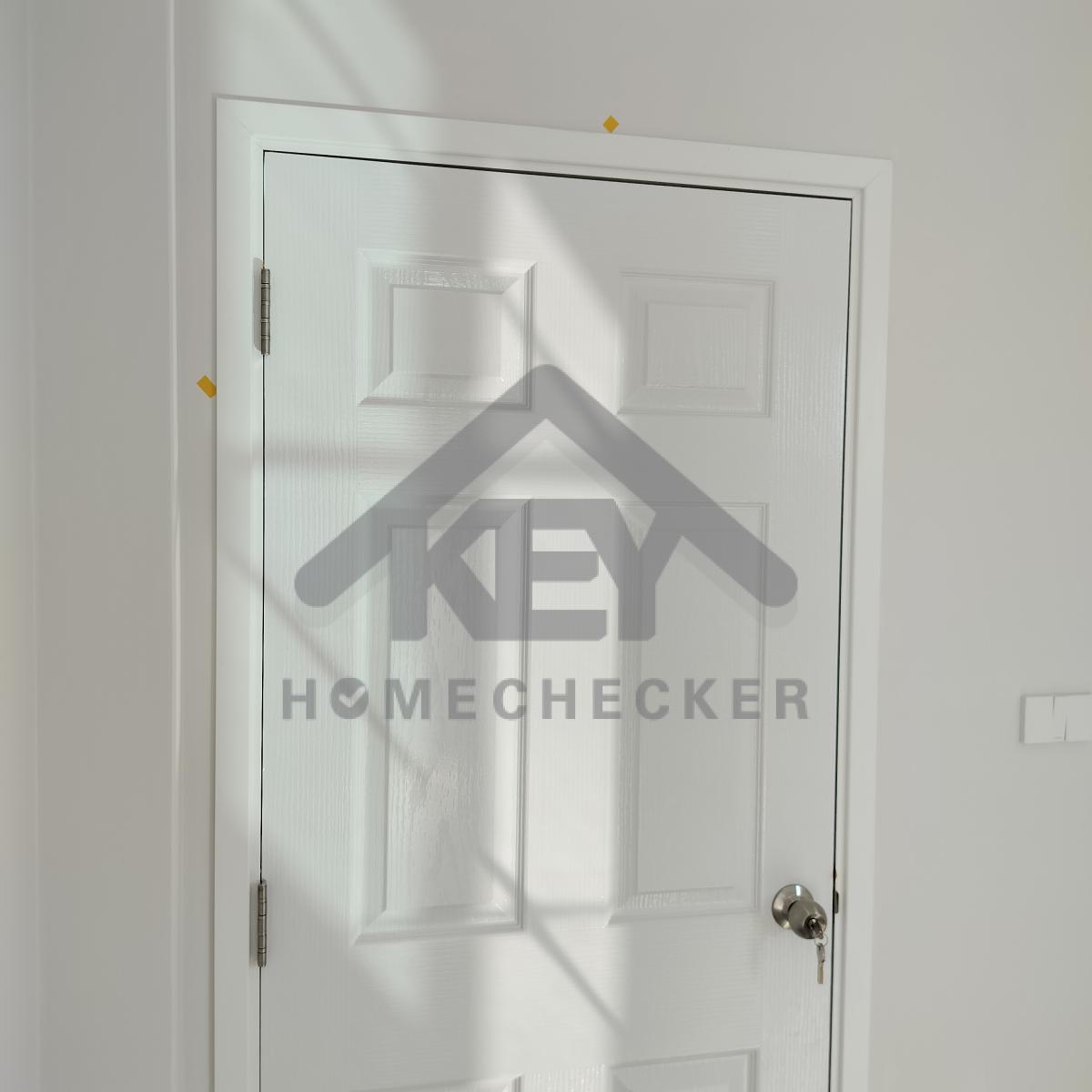

แก้ไข บานประตูเบียดติดขอบวงกบ
และเก็บงานซิลิโคนขอบวงกบให้เรียบร้อย
แก้ไข ลอกสติ๊กเกอร์และทำความสะอาดคราบกาวบานประตูให้เรียบร้อย

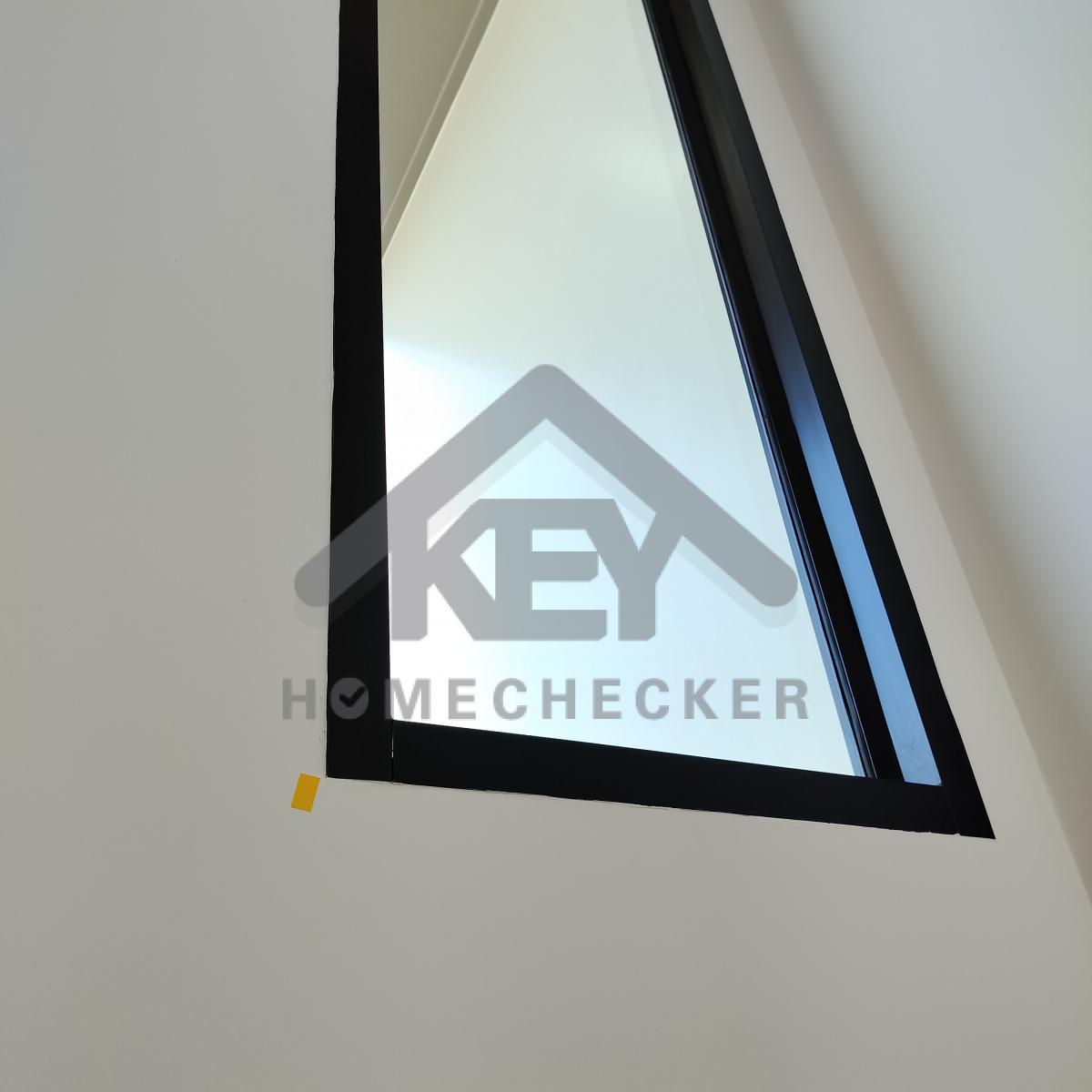

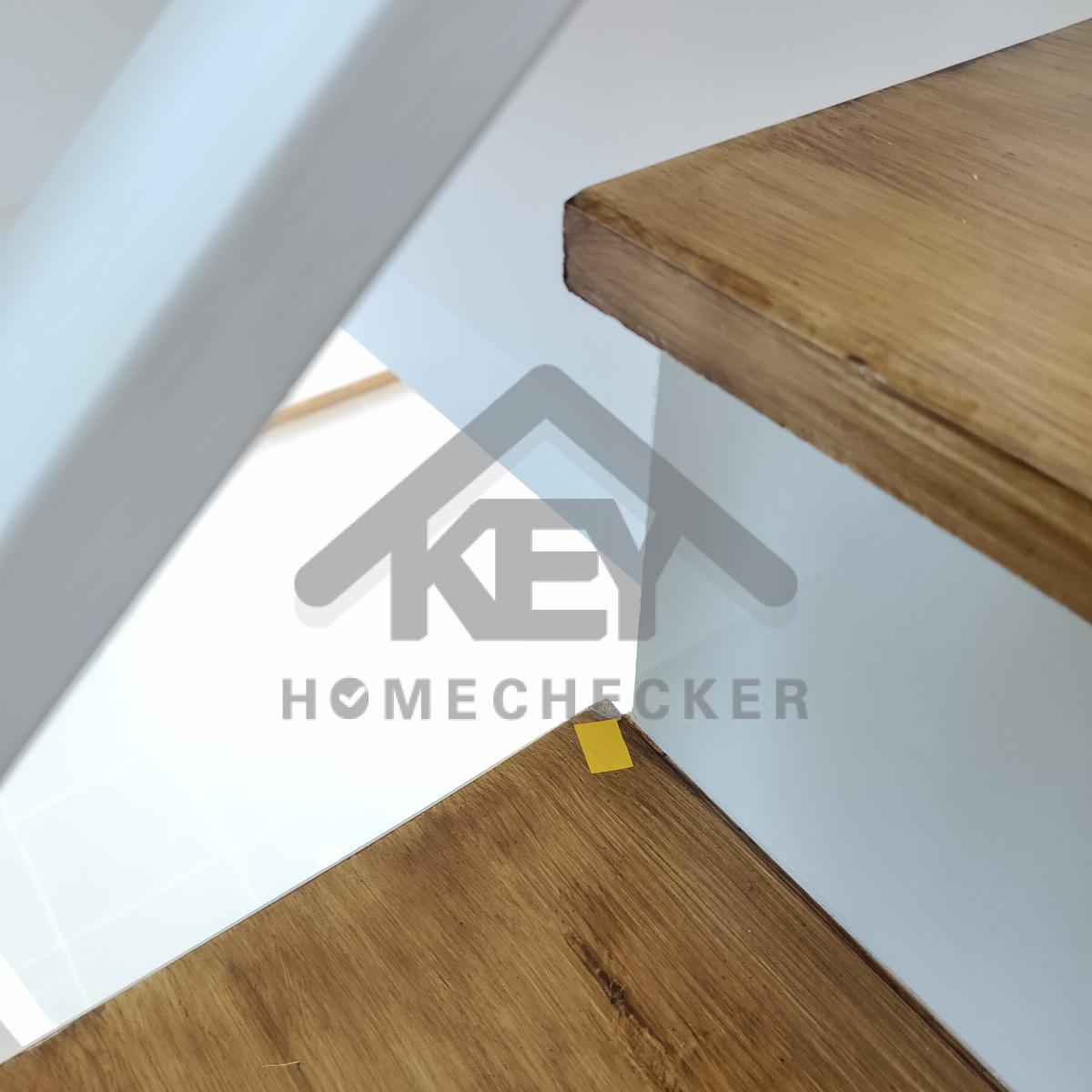

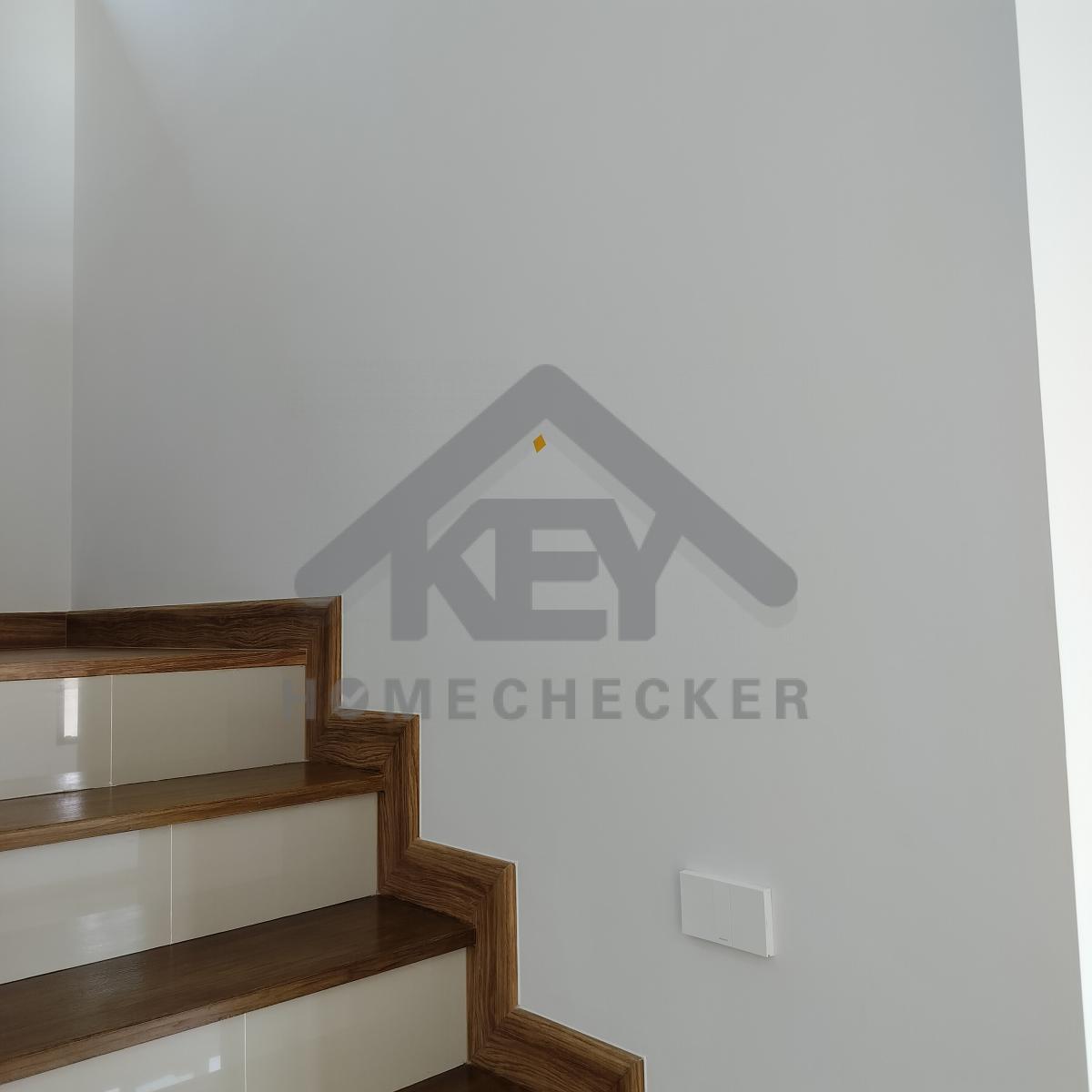

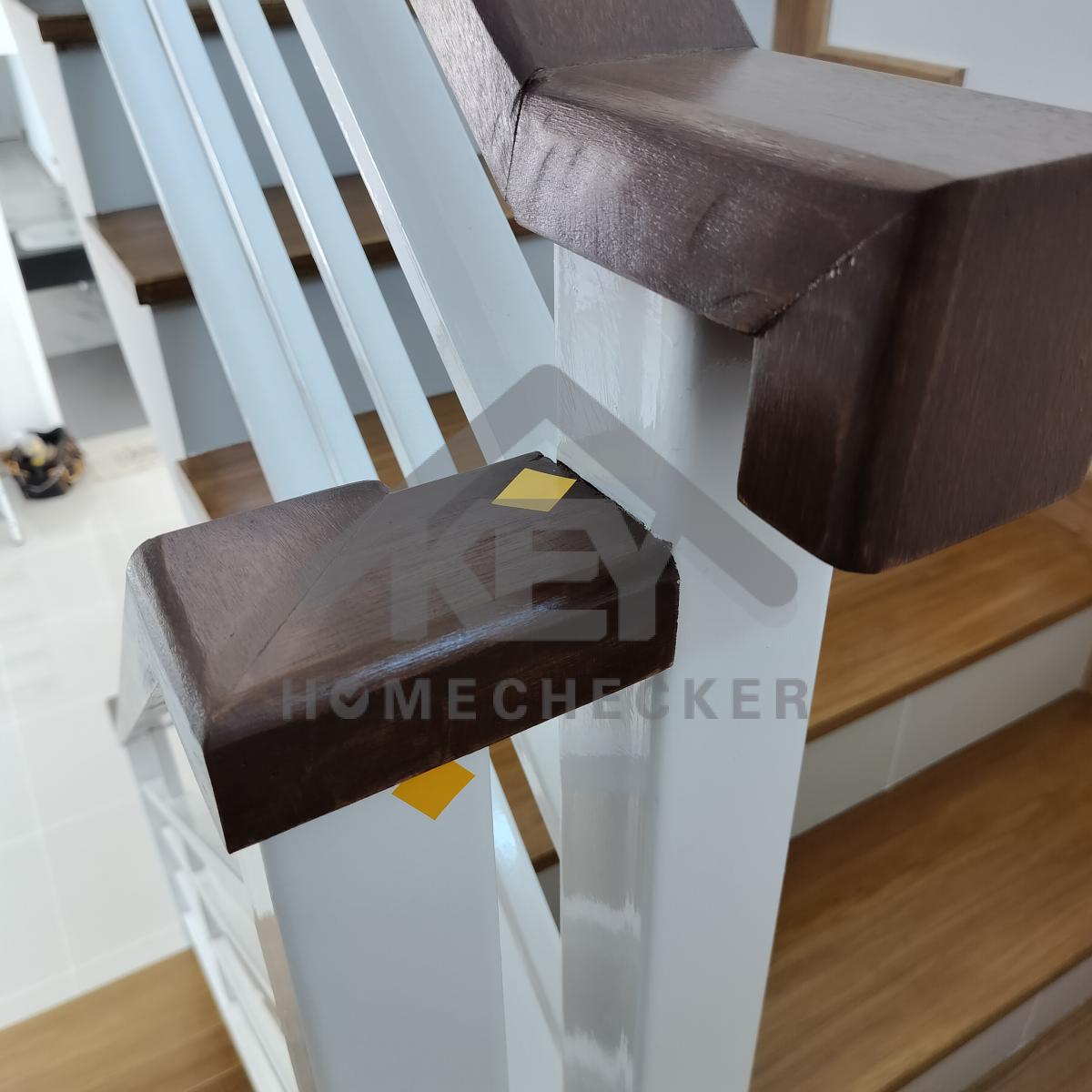

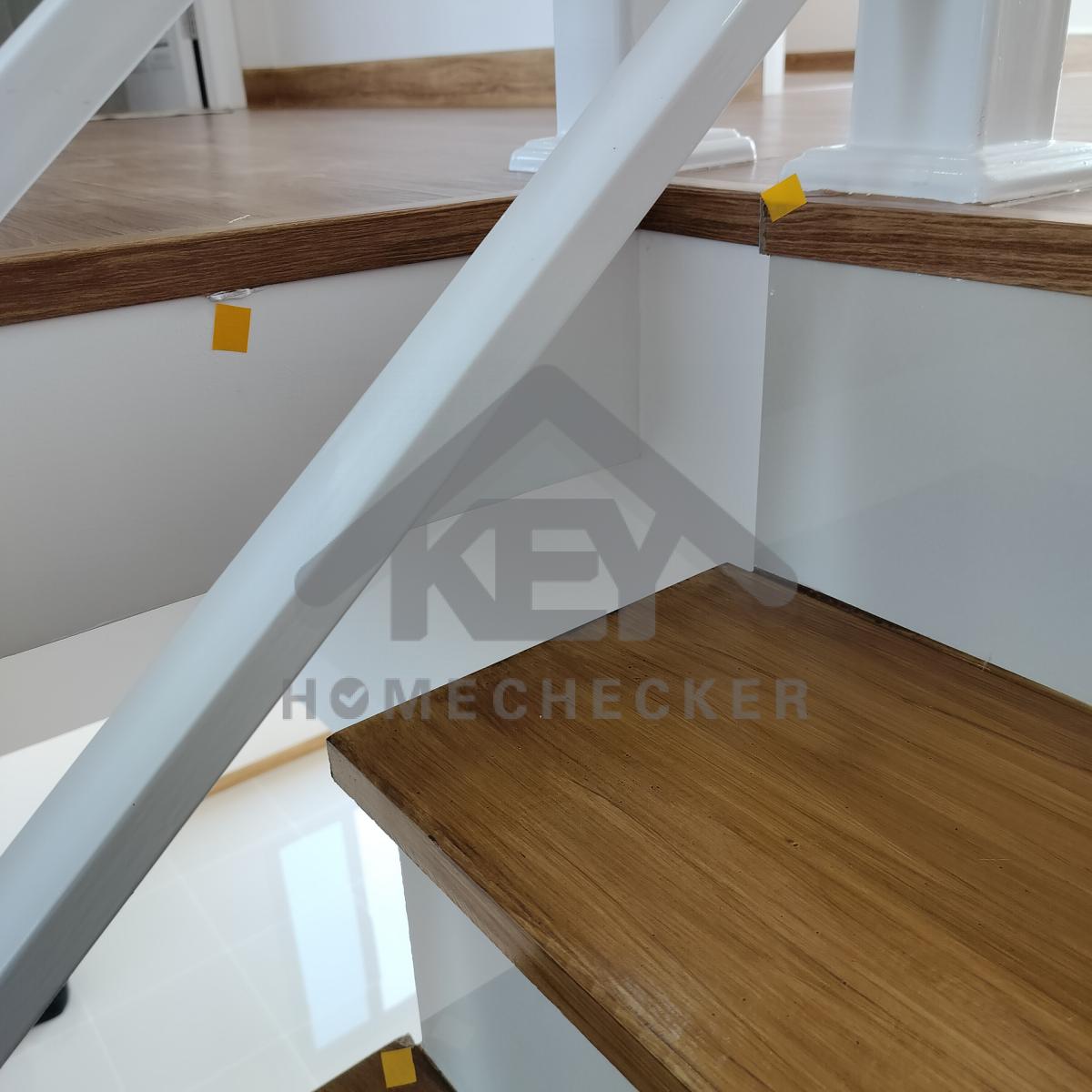

8. งานบันไดชั้น 1
แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนรอยต่อราวบันไดให้เรียบร้อย

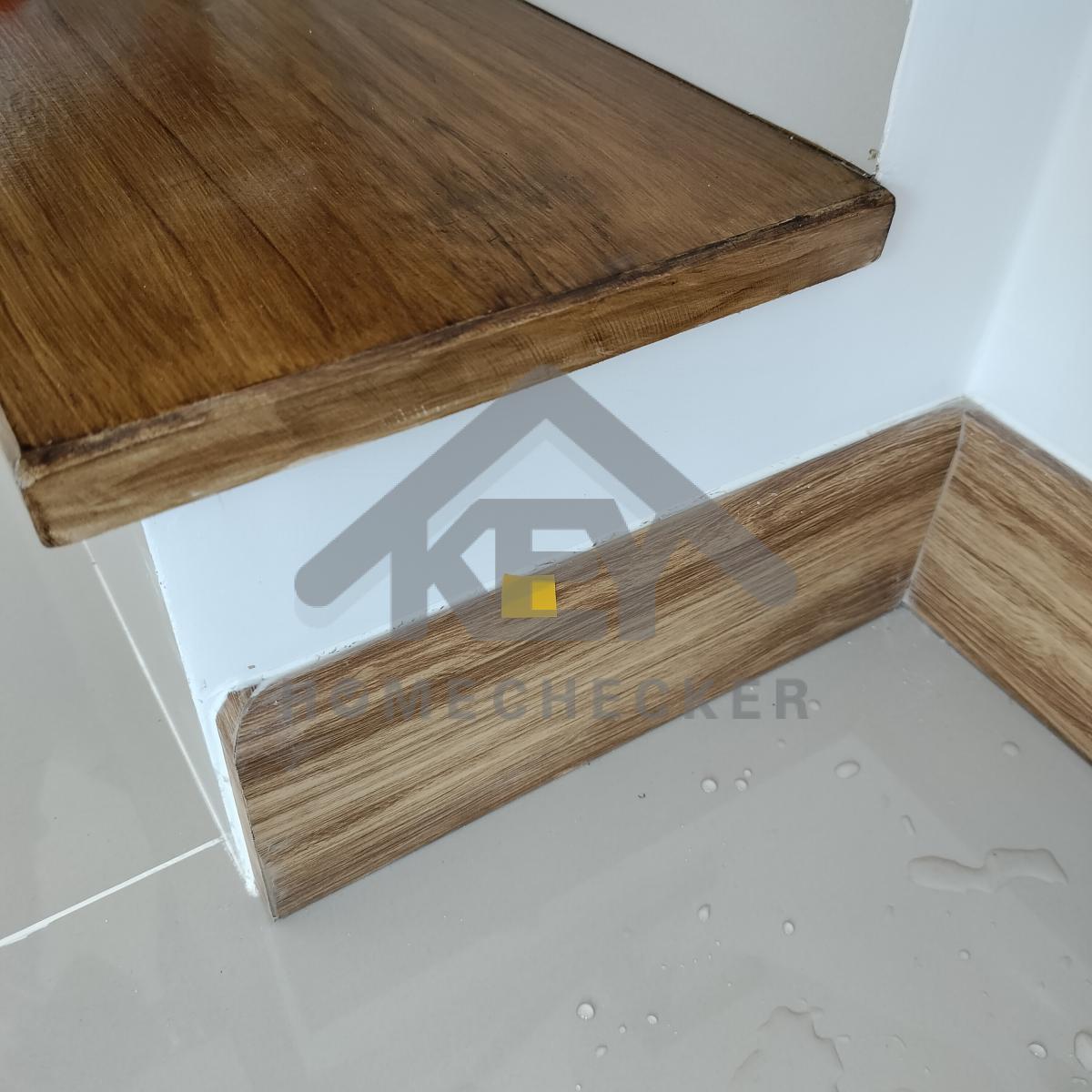

แก้ไข ทำความสะอาดรอยดินสอบัวบันไดทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนแต่งสีขอบเฟรมหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานมุมไม้บันไดบิ่นและเก็บสีให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบตัวจบให้เรียบร้อย

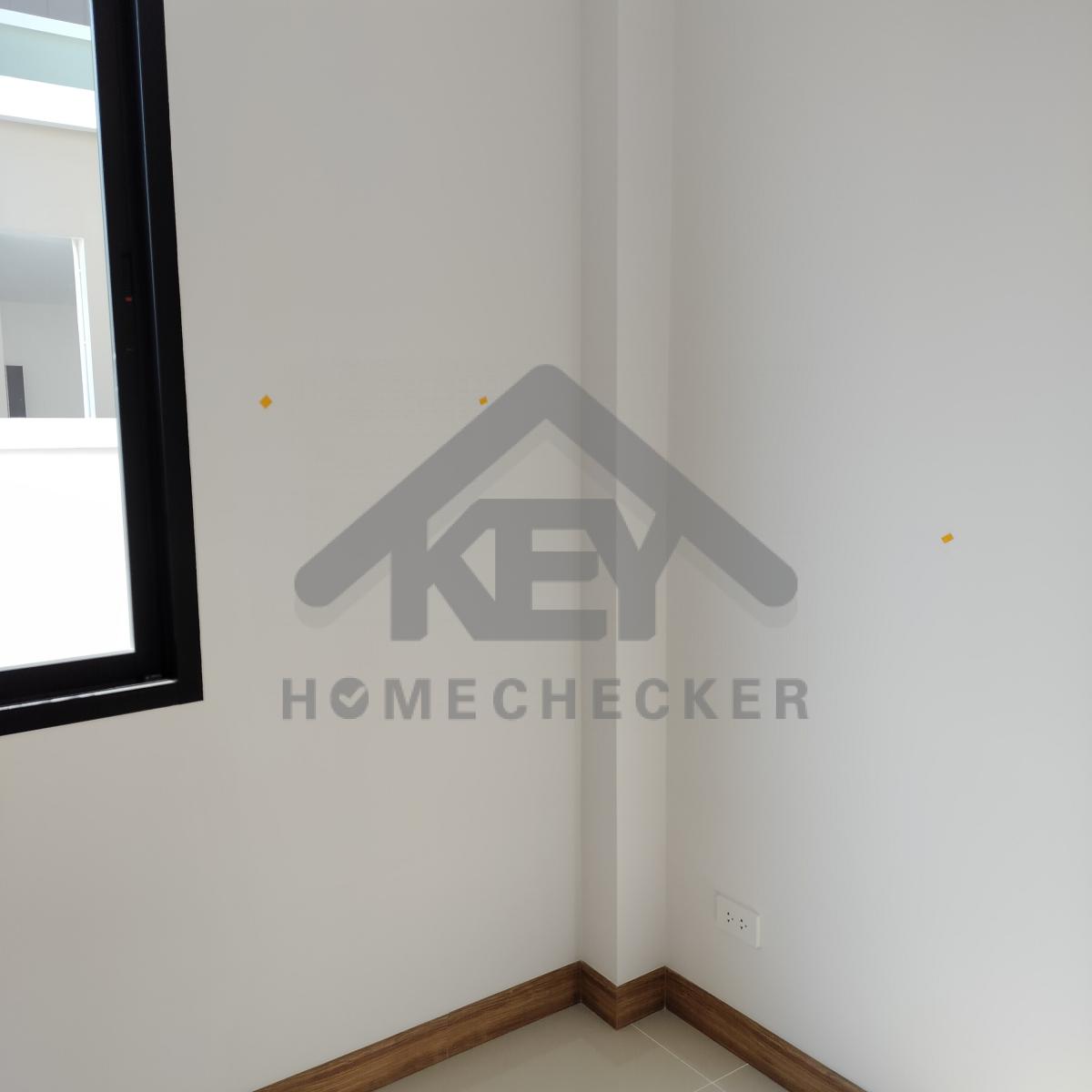

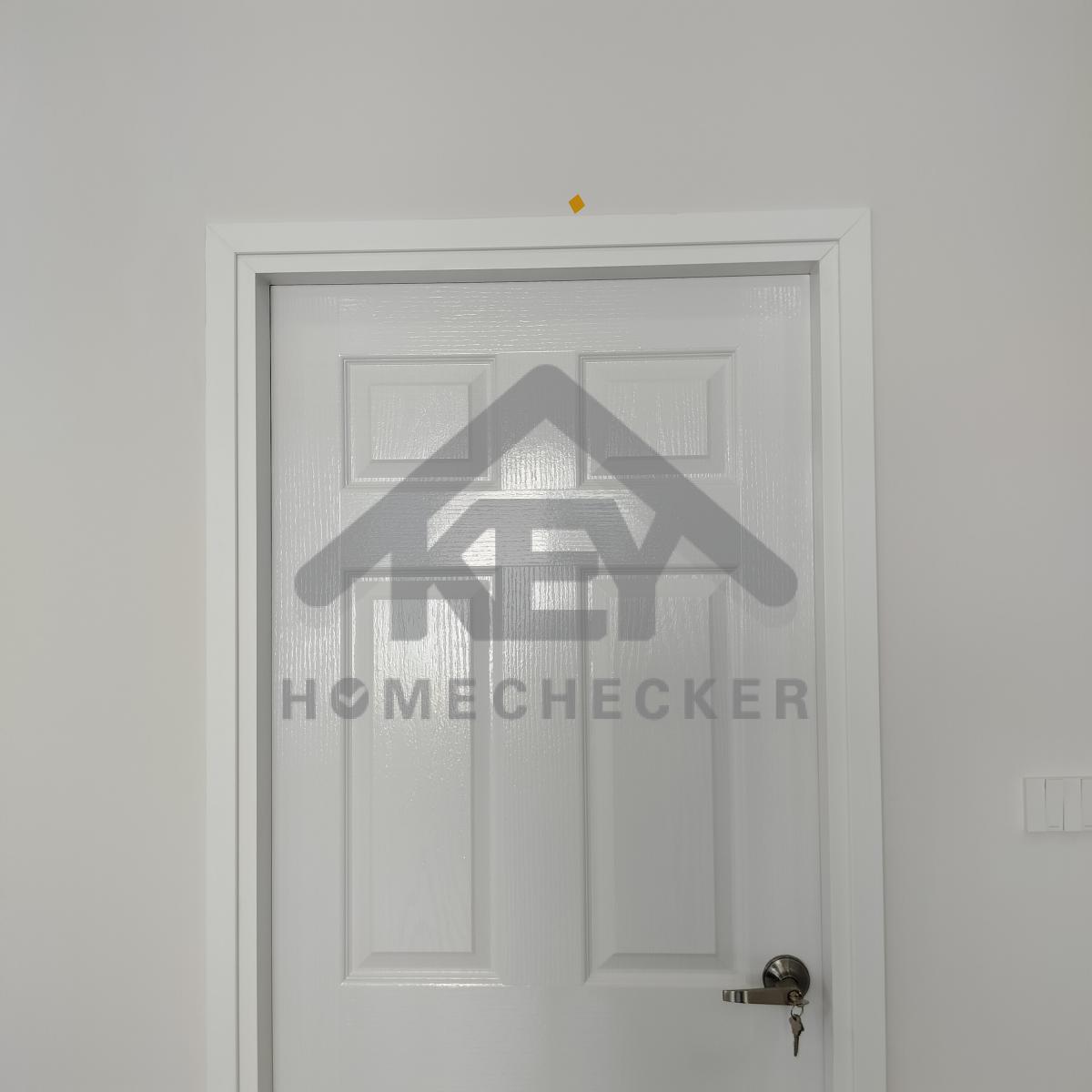

9. งานห้องนอนชั้น 1 (1)

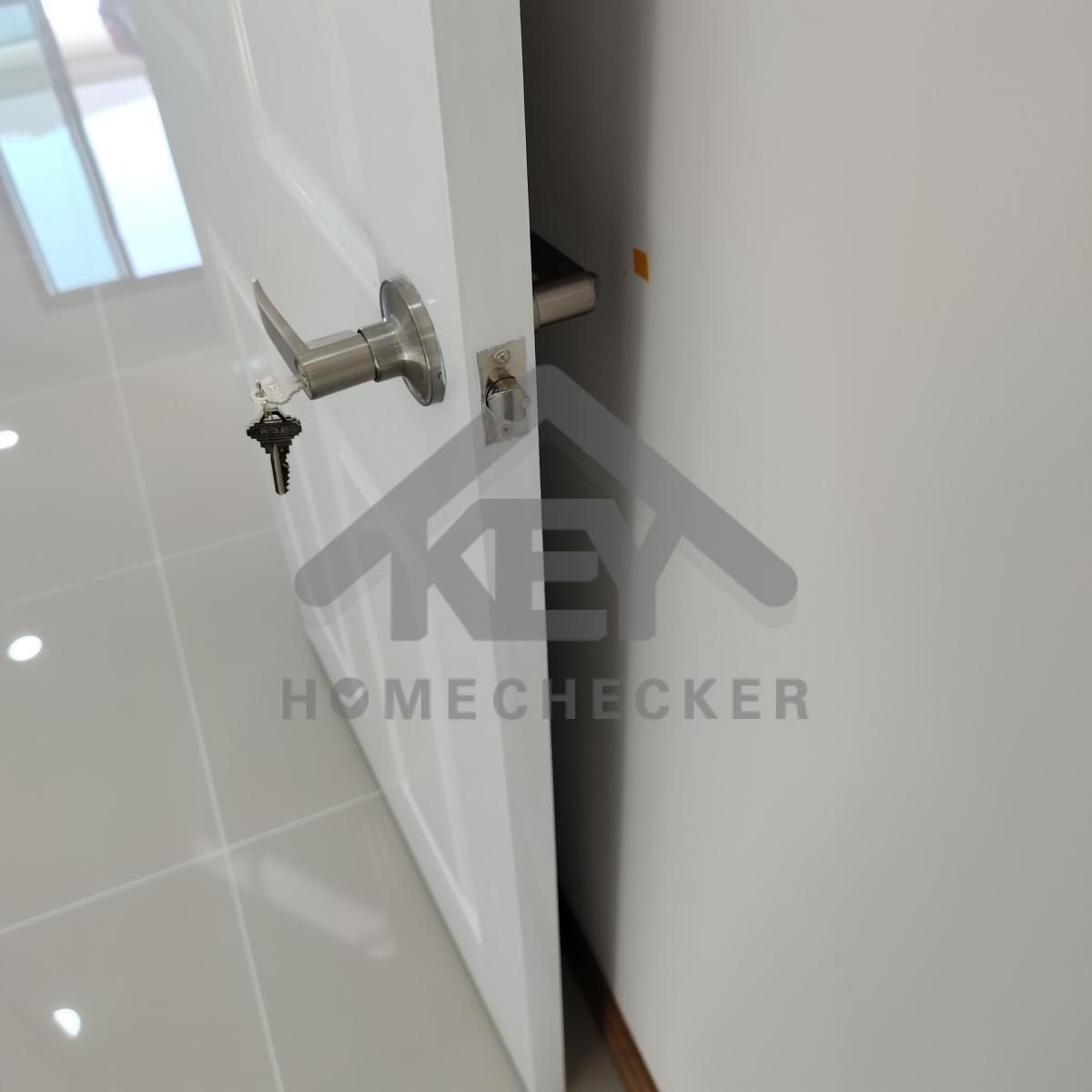

แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
*แนะนำติดตั้งตัวเบรคกันชนประตูเพิ่มเติม

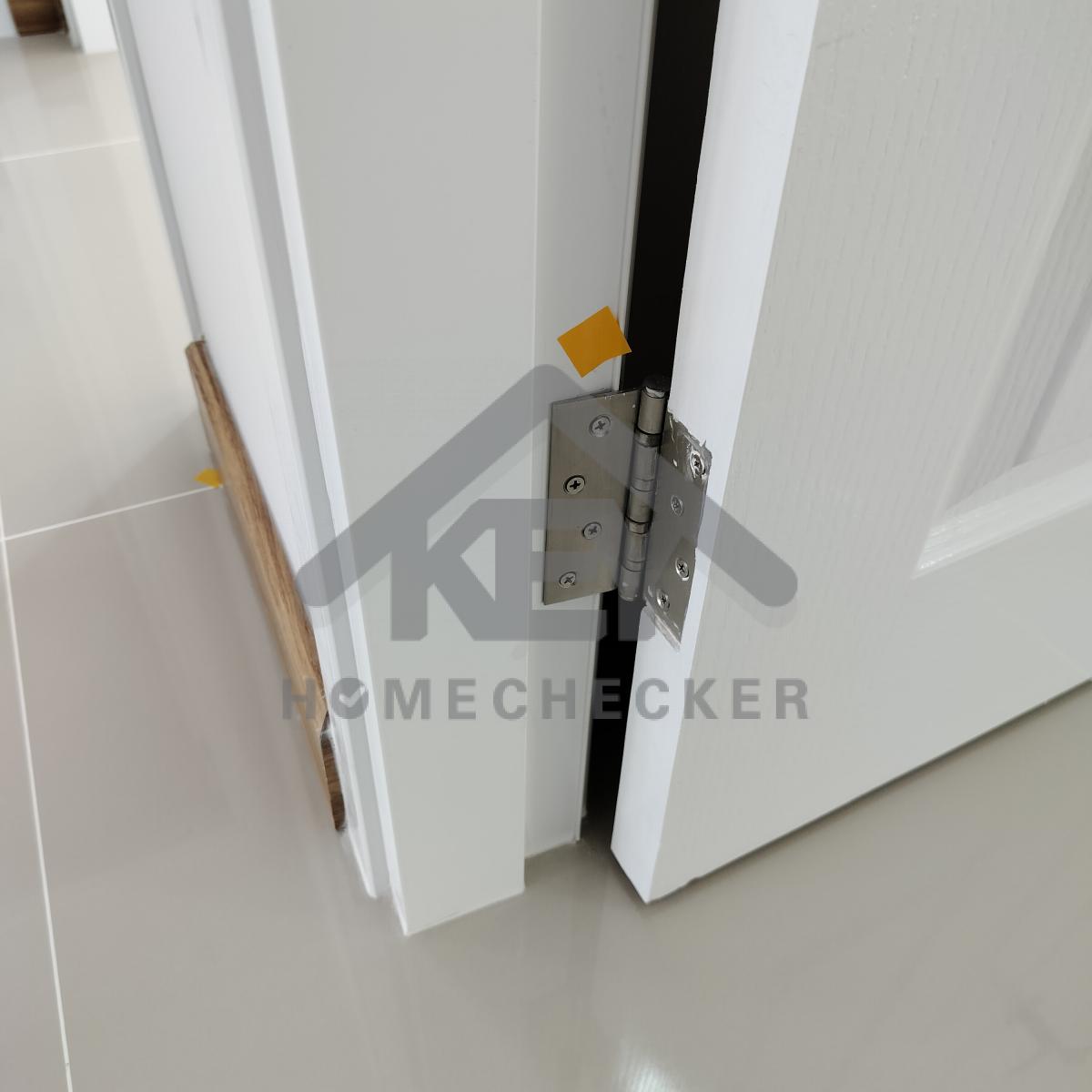

แก้ไข บากช่องขอบวงกบประตู เข้าบานพับให้เรียบร้อย
แก้ไข บากช่องขอบวงกบประตู เข้าบานพับให้เรียบร้อย
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังให้เรียบร้อย
*แก้ไข แนะนำเก็บซิลิโคนปิดช่องขอบล่างบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย

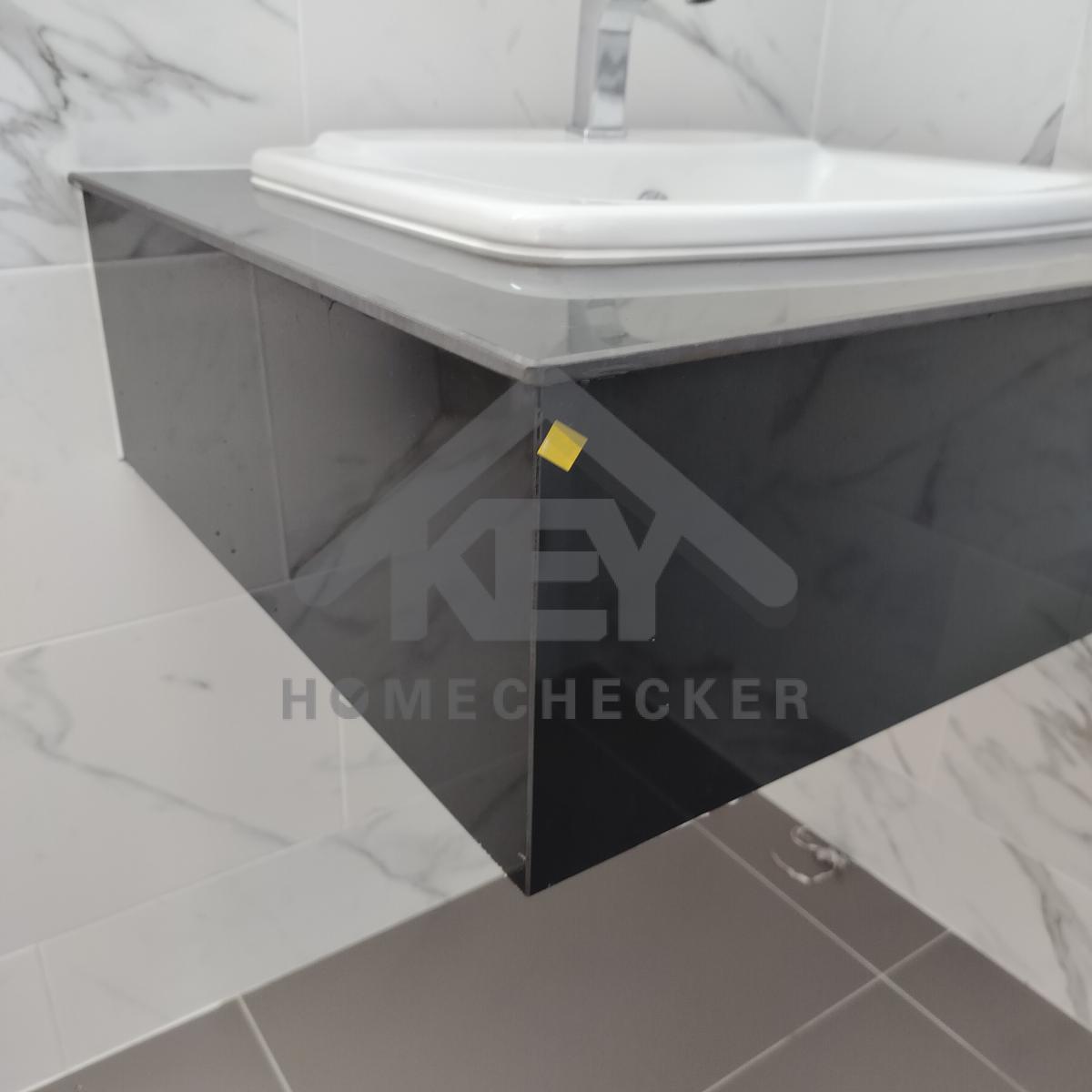

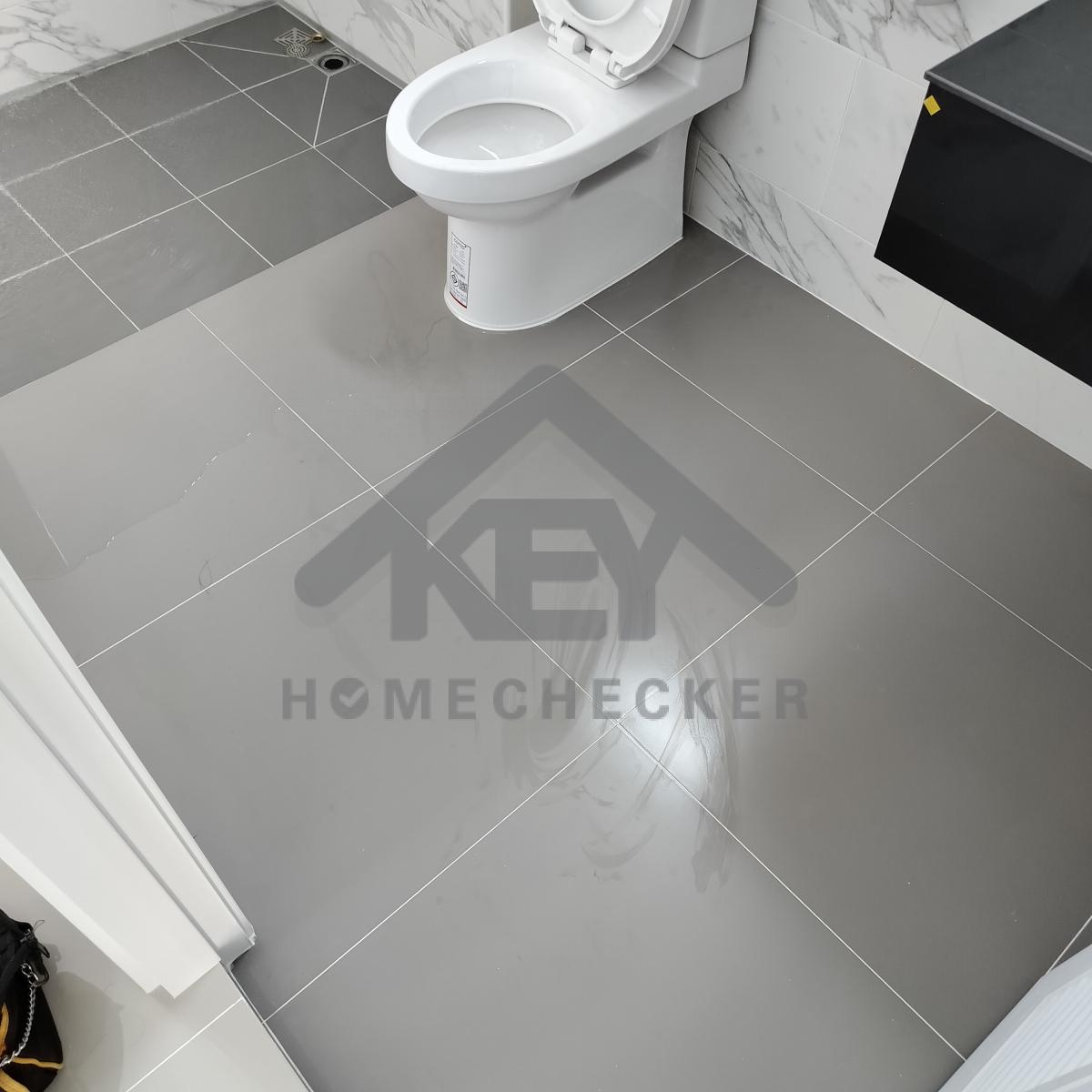

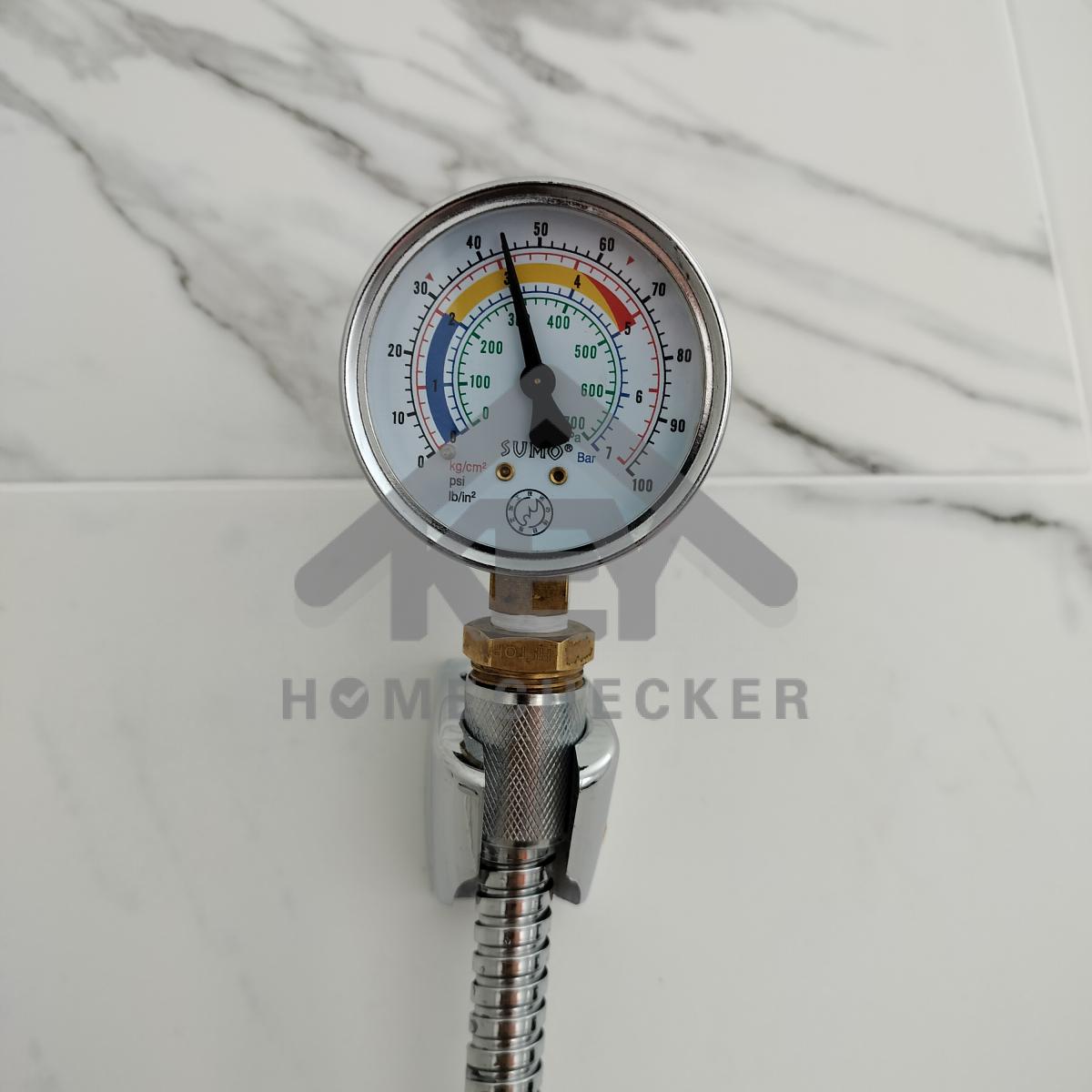

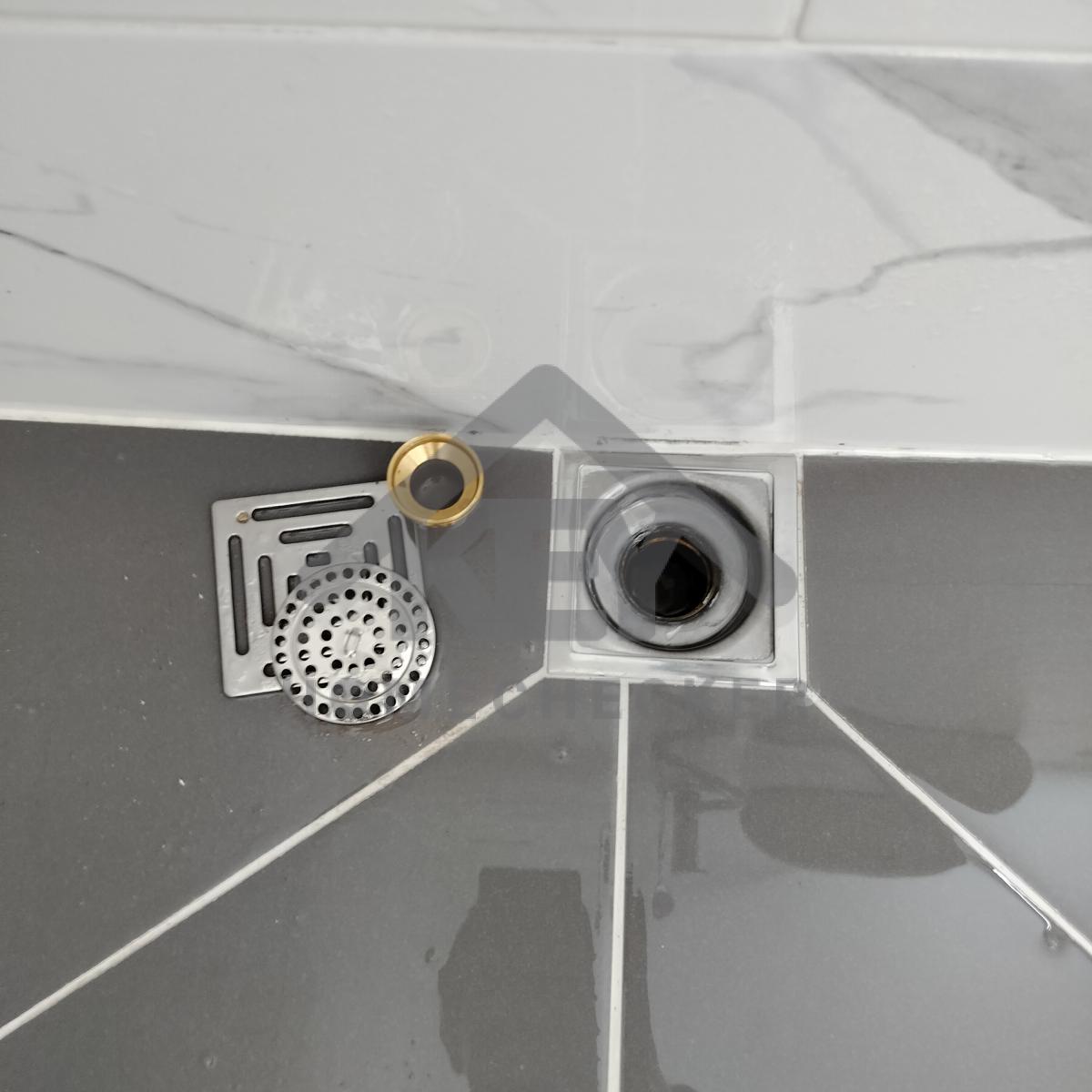

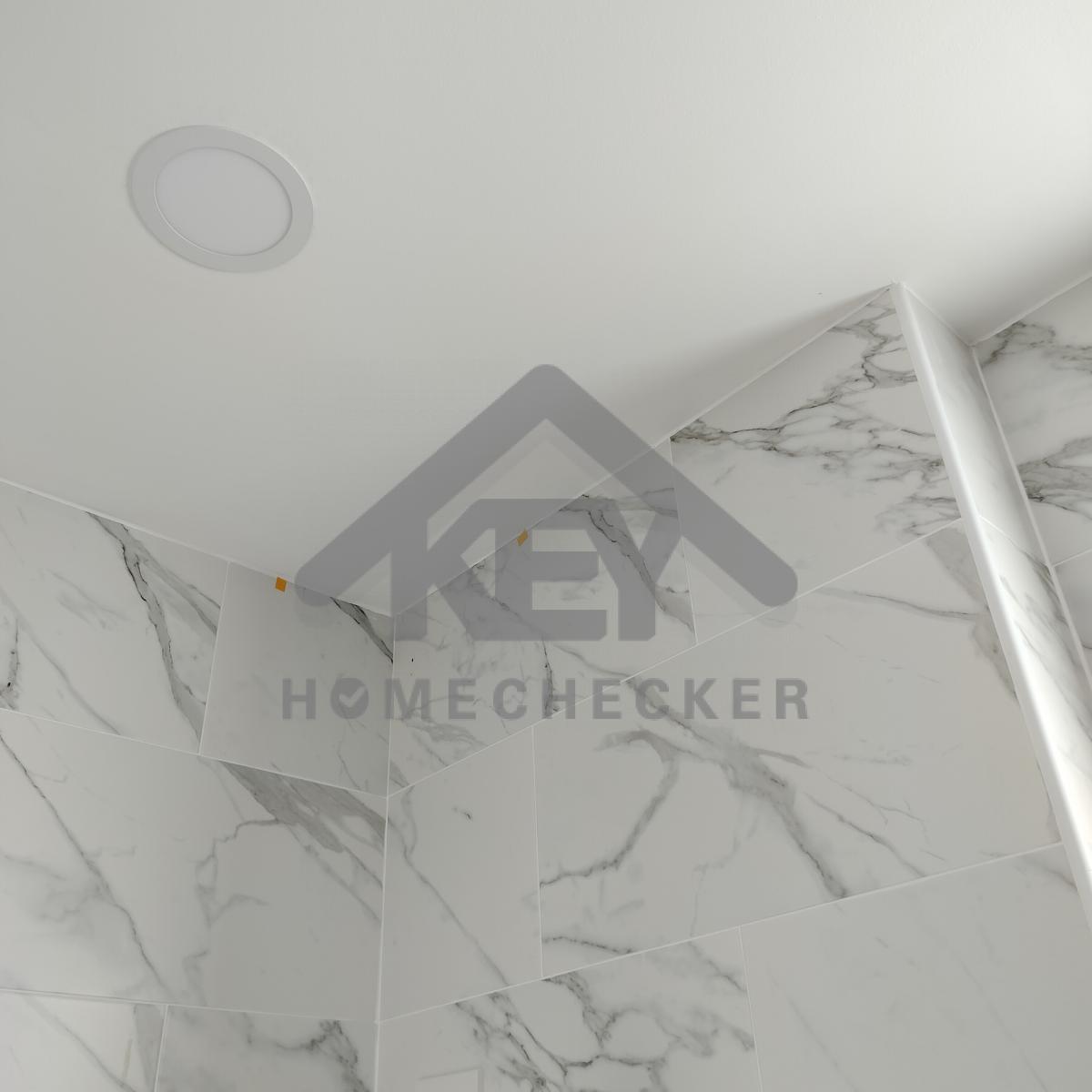

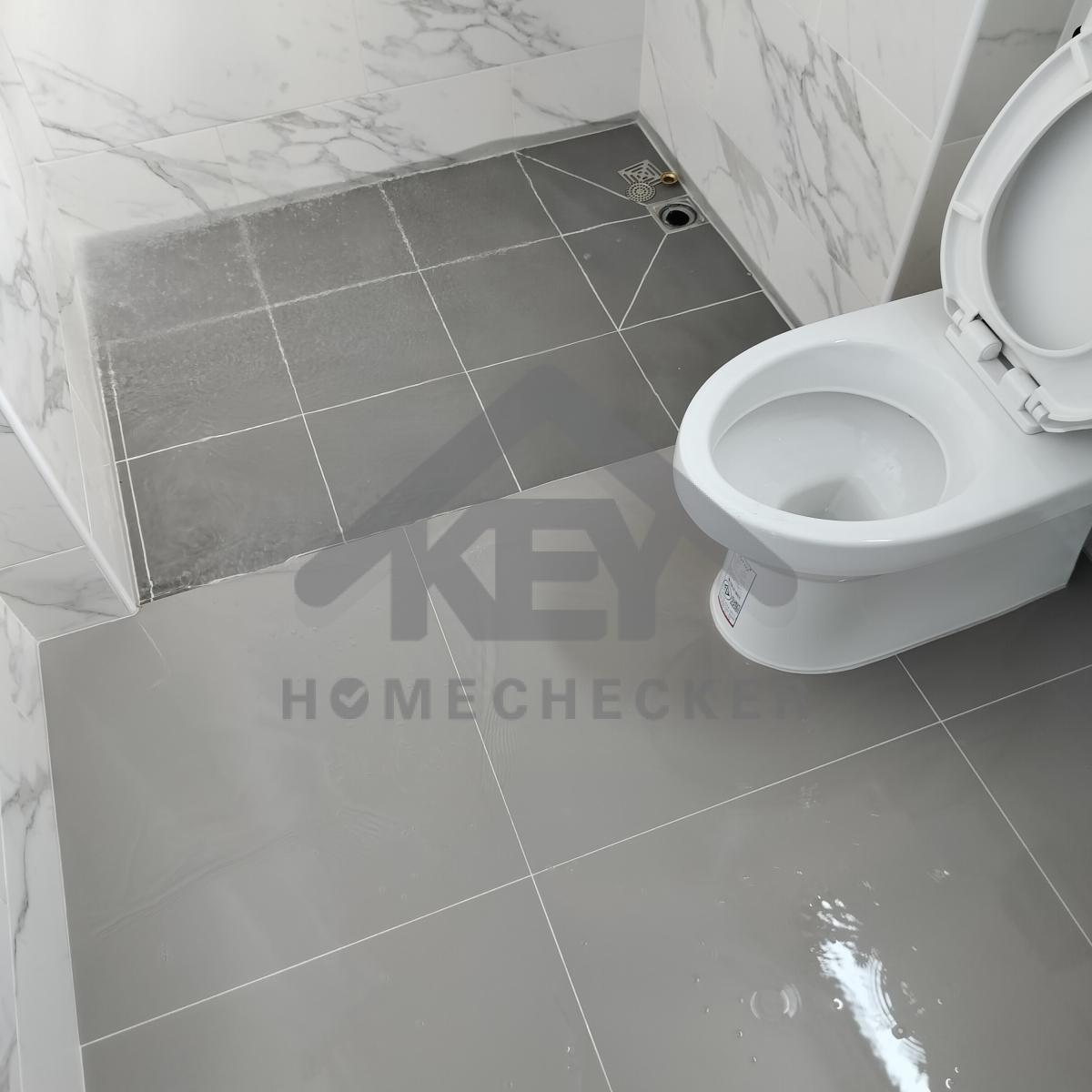

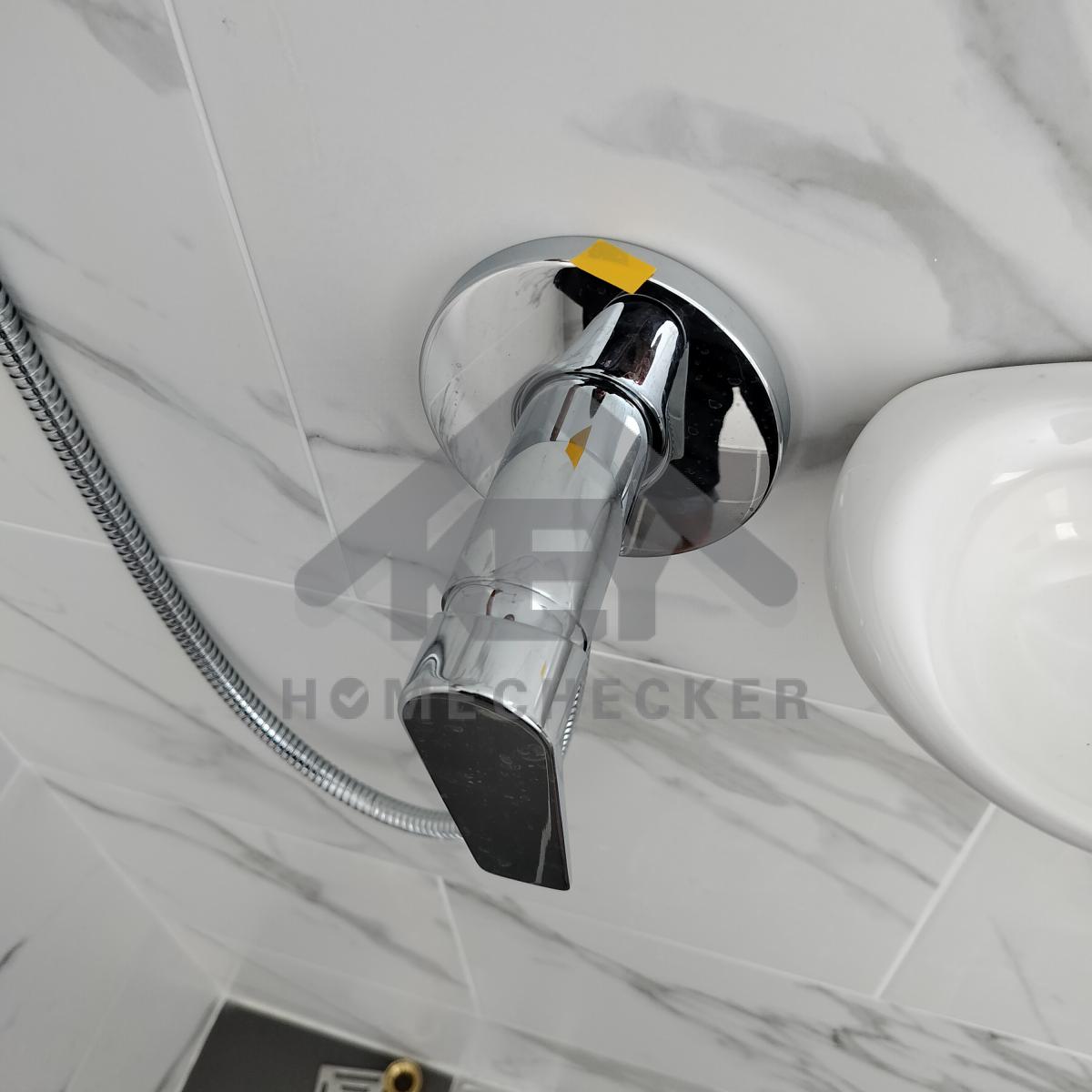

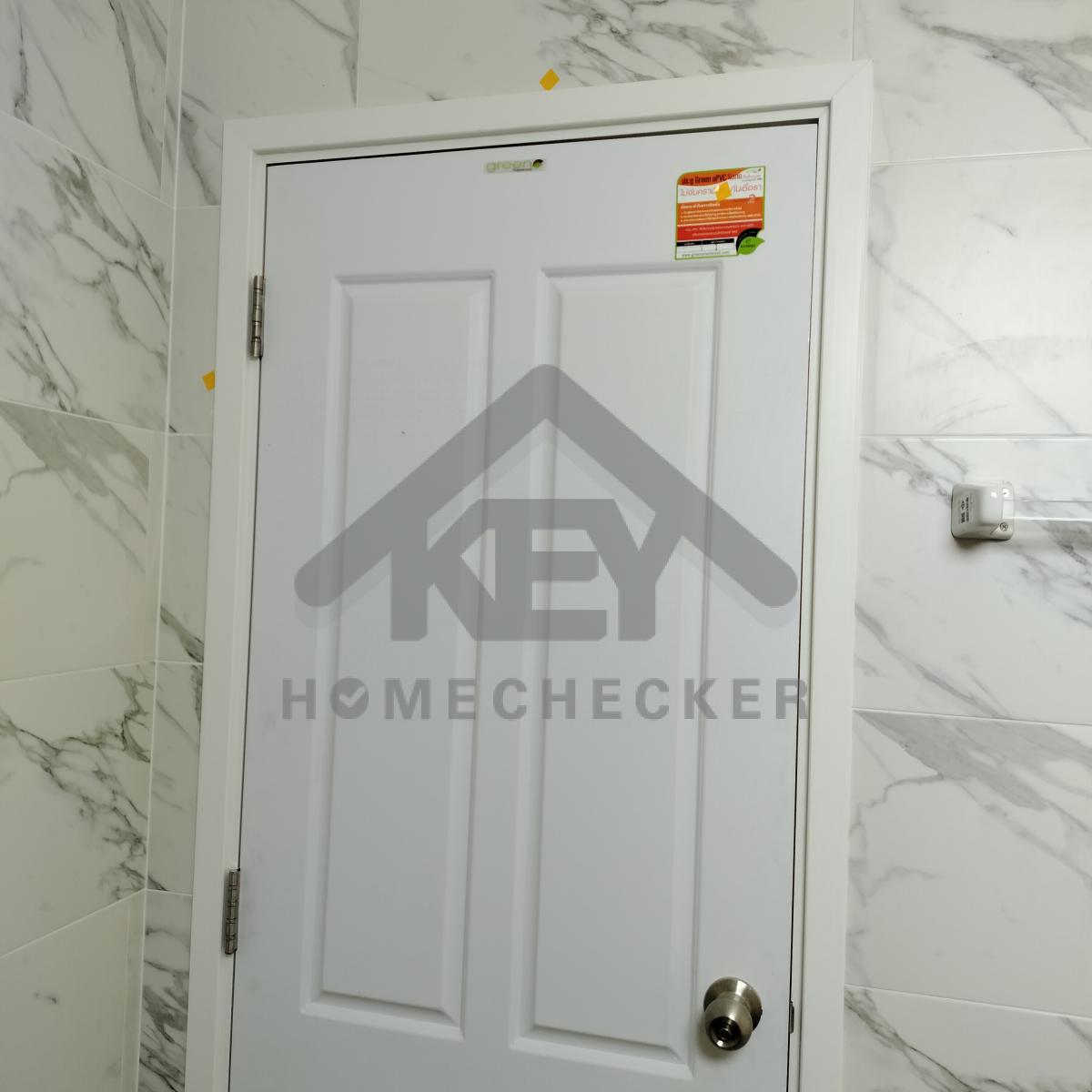

10. งานห้องน้ำชั้น 1 (1)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

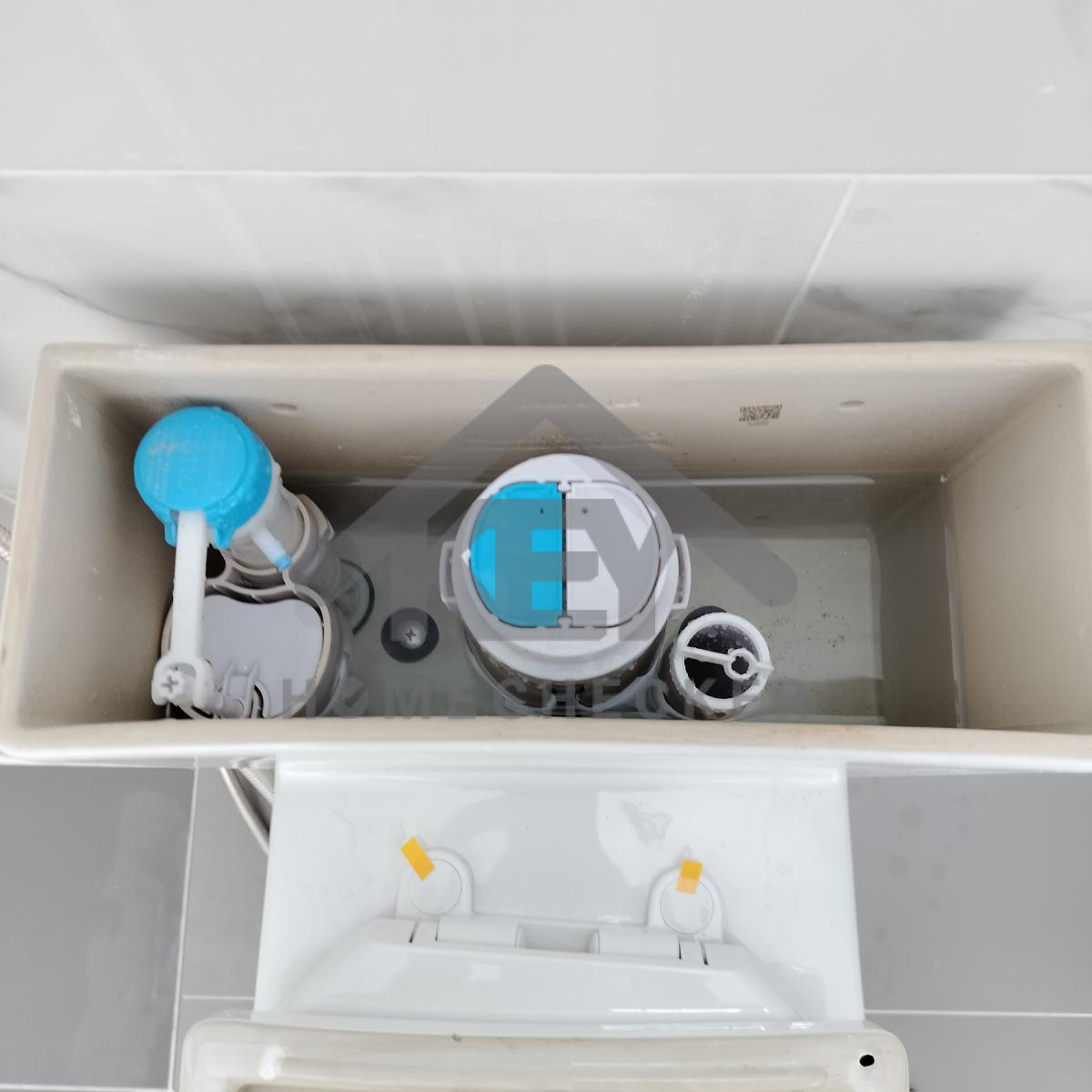

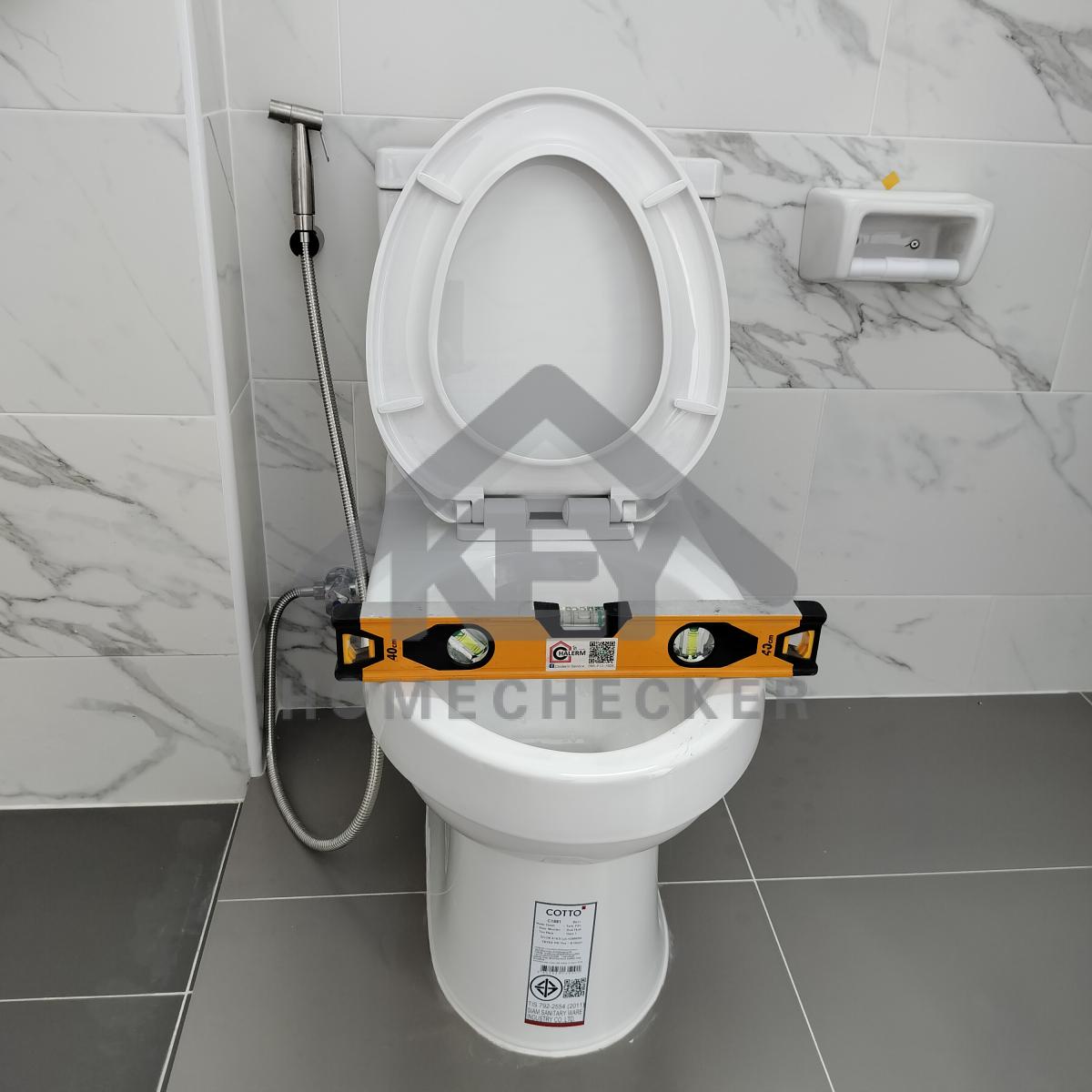

ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี
แก้ไข ปรับฝารองนั่งให้ตรงและติดตั้งให้แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบที่ใส่กระดาษทิชชู่ให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบที่วางสบู่ให้เรียบร้อย
แก้ไข ติดตั้งฝักบัวให้ตรง
แก้ไข ติดตั้งฝาครอบวาล์วให้แน่นหนา และเก็บงานซิลิโคนหรือยาแนวขอบให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตู
และลอกสติ๊กเกอร์ทำความสะอาดคราบกาวบานประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย

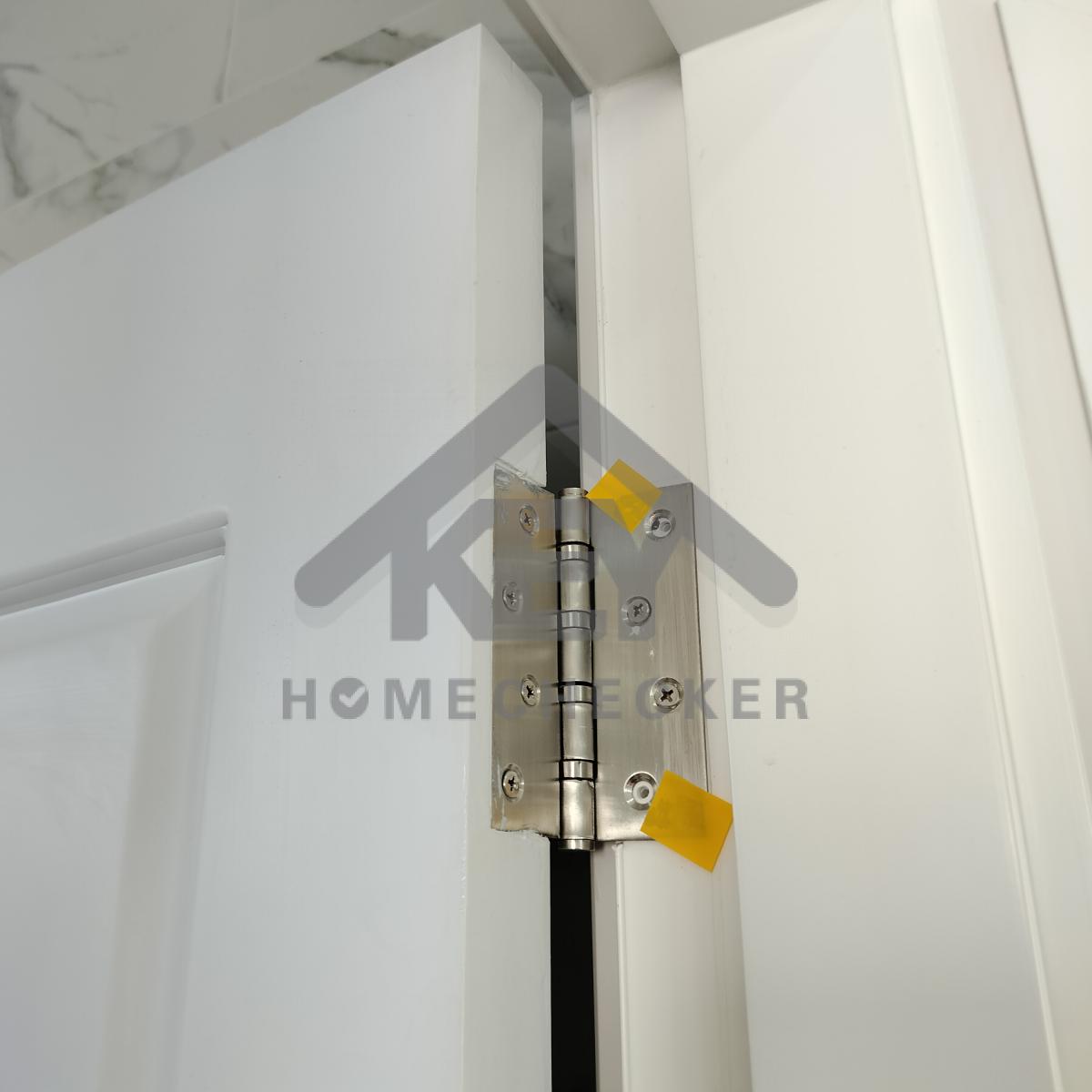

แก้ไข ใส่สกรูบานพับประตูให้ครบ
(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)
การระบายน้ำเรียบร้อยดี

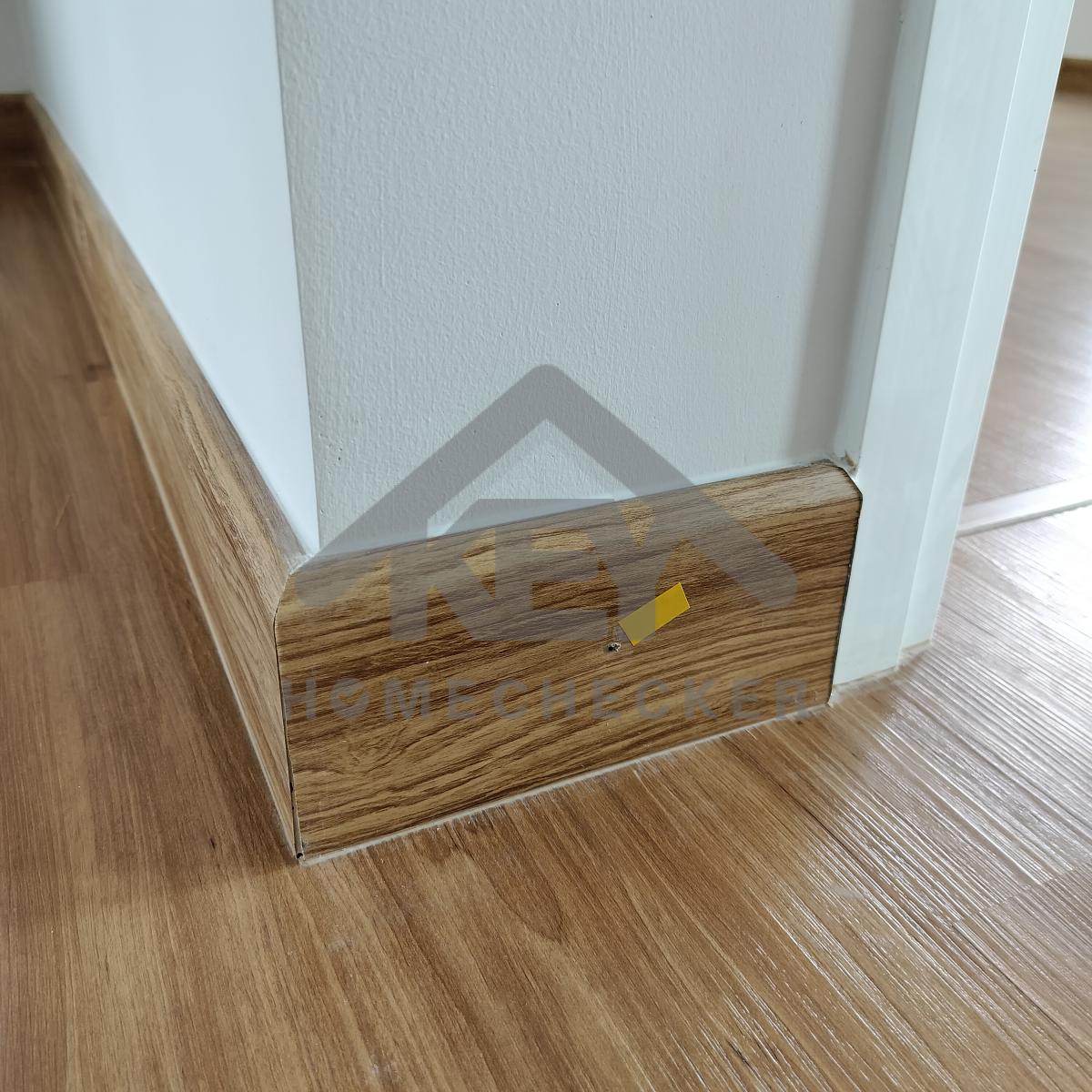

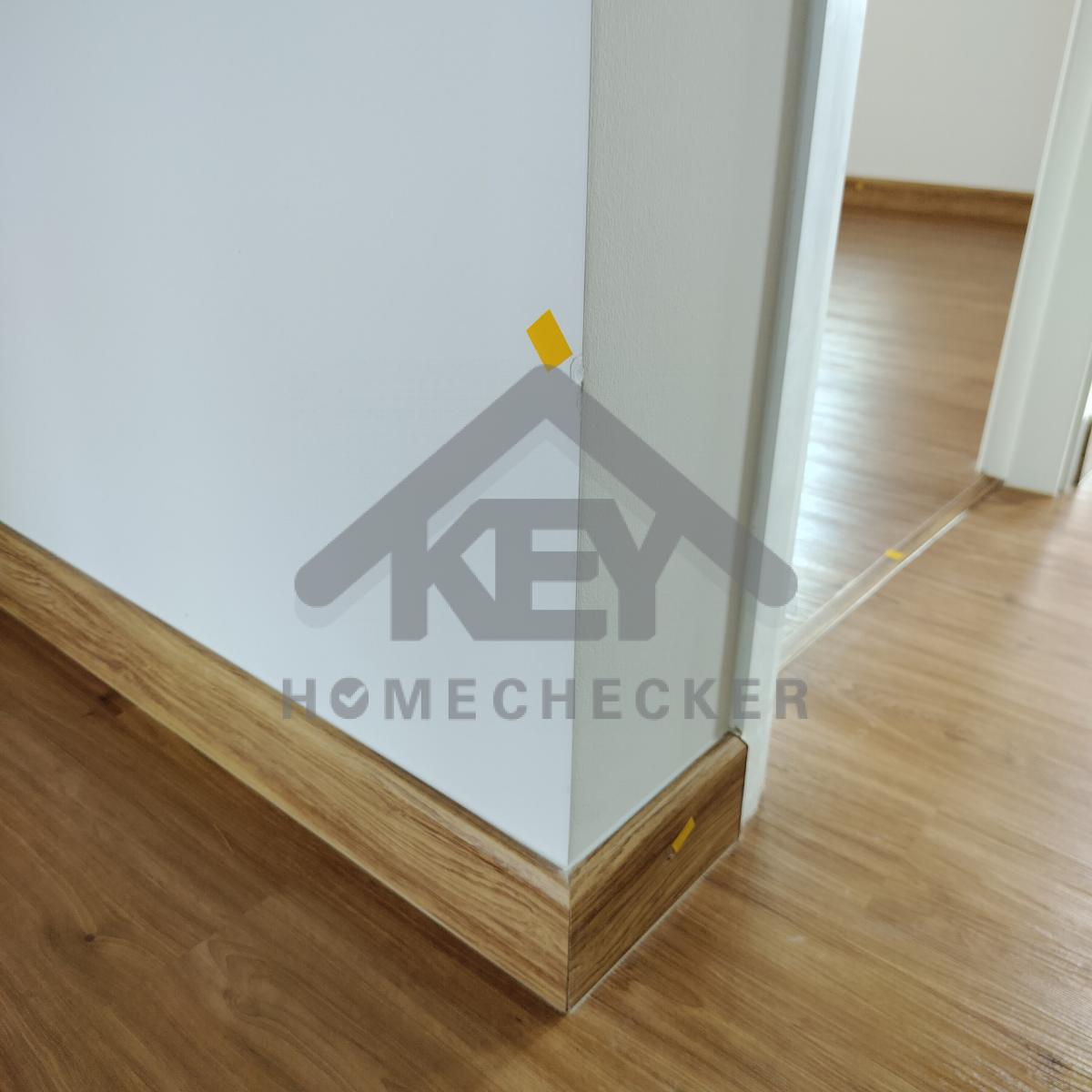

11. งานชั้นลอย
แก้ไข เก็บงานเก็บสีมุมเหลี่ยมขอบผนังบิ่นแตก
แก้ไข เก็บงานรอยต่อบัวพื้น และเก็บหัวตะปูบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวมุมเสาและขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

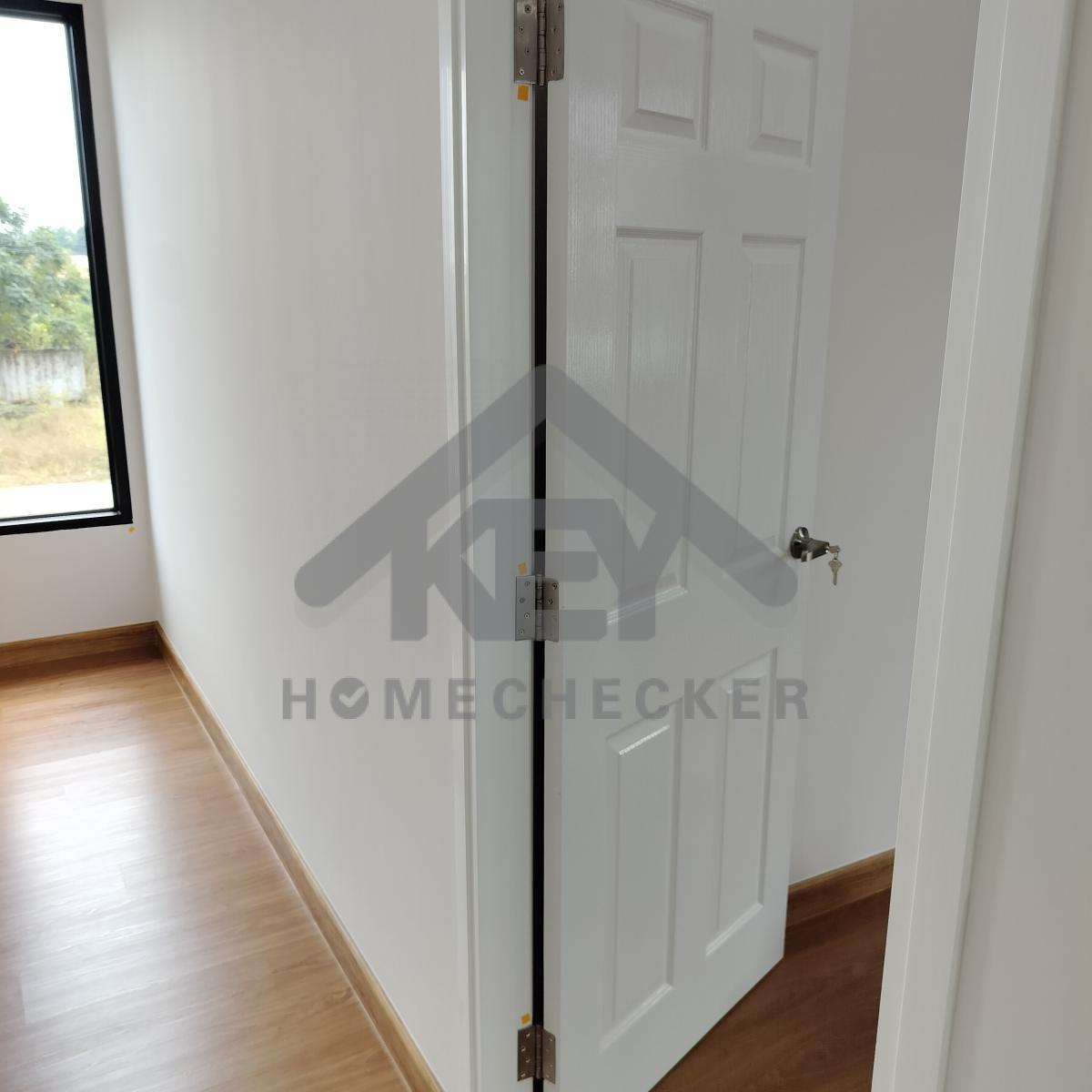

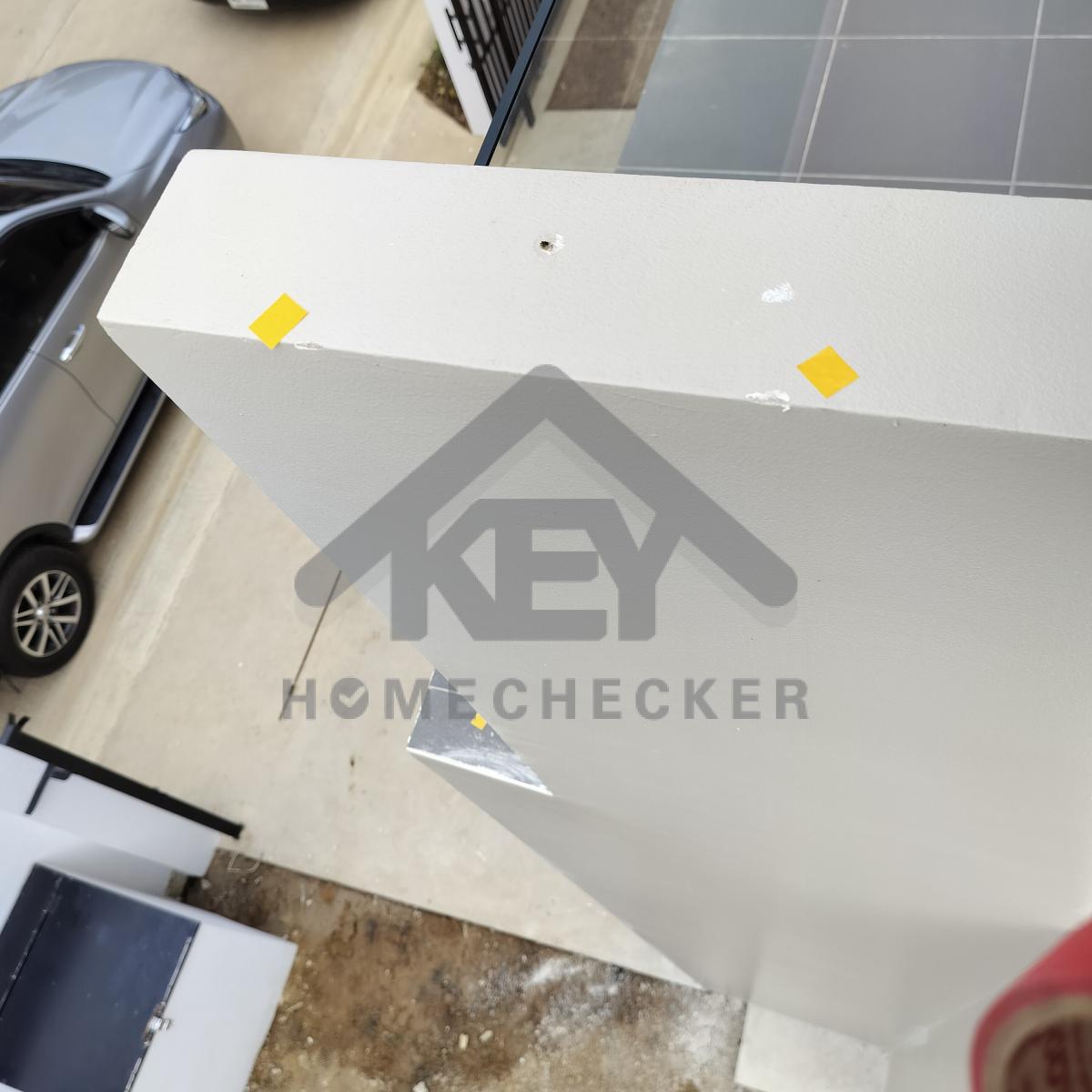

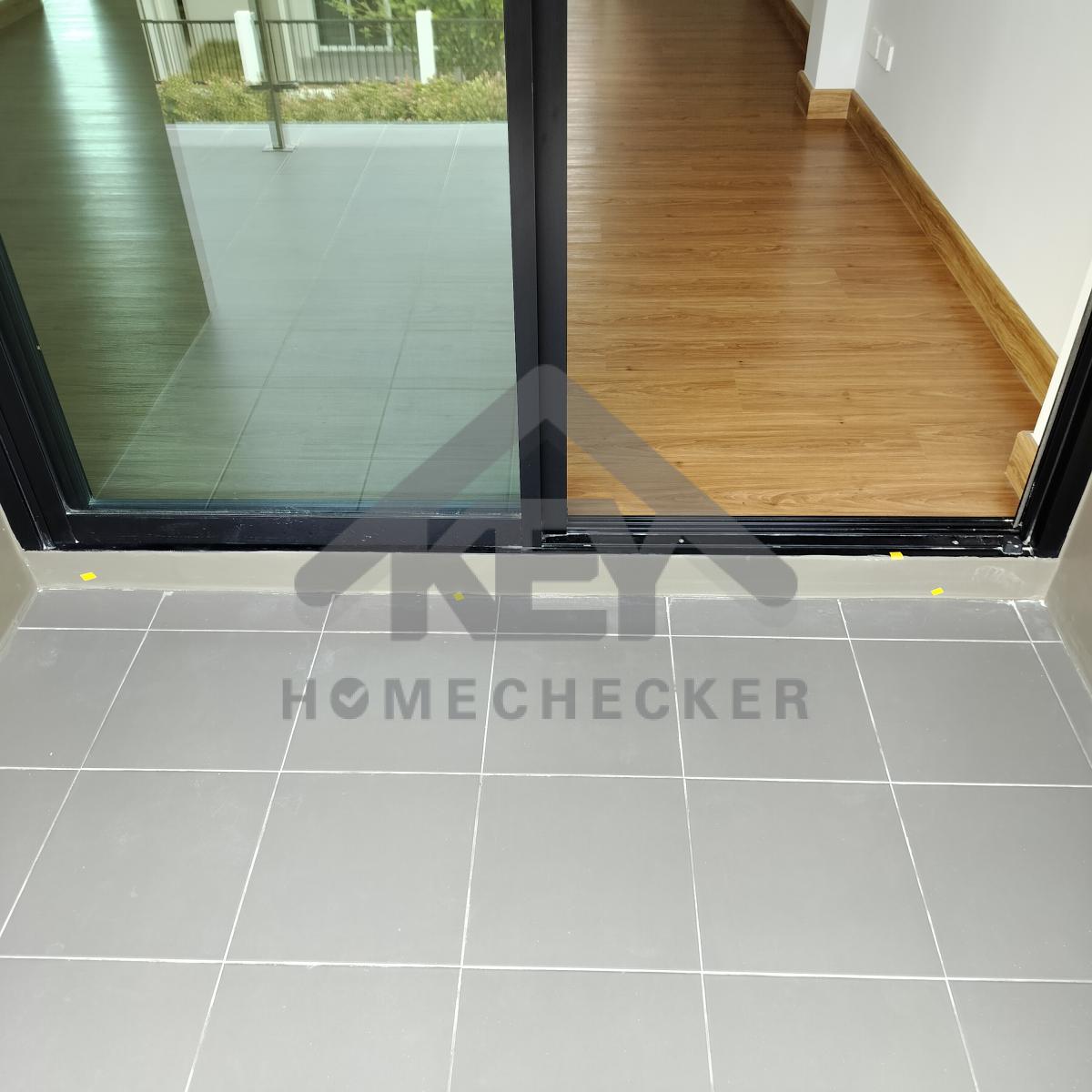

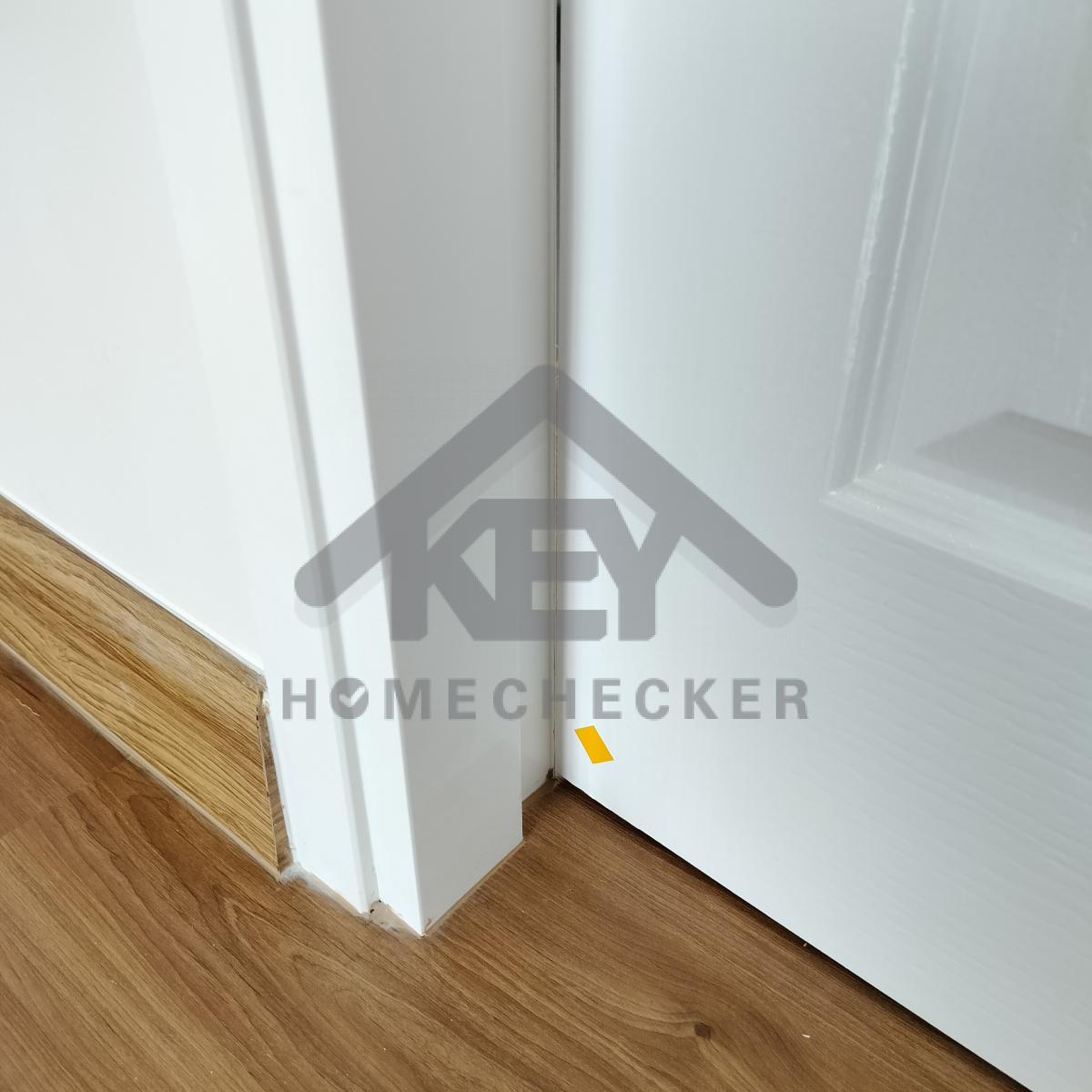

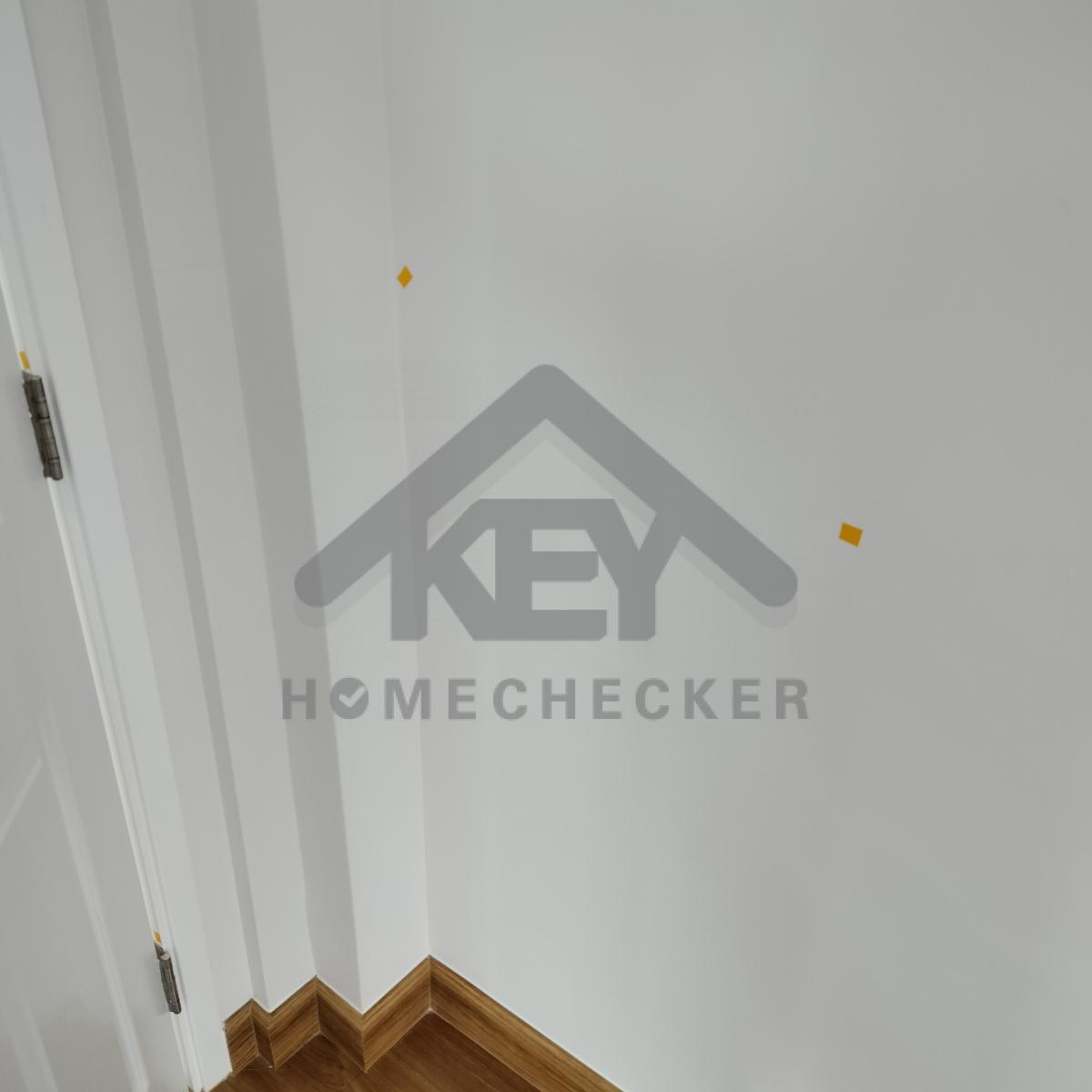

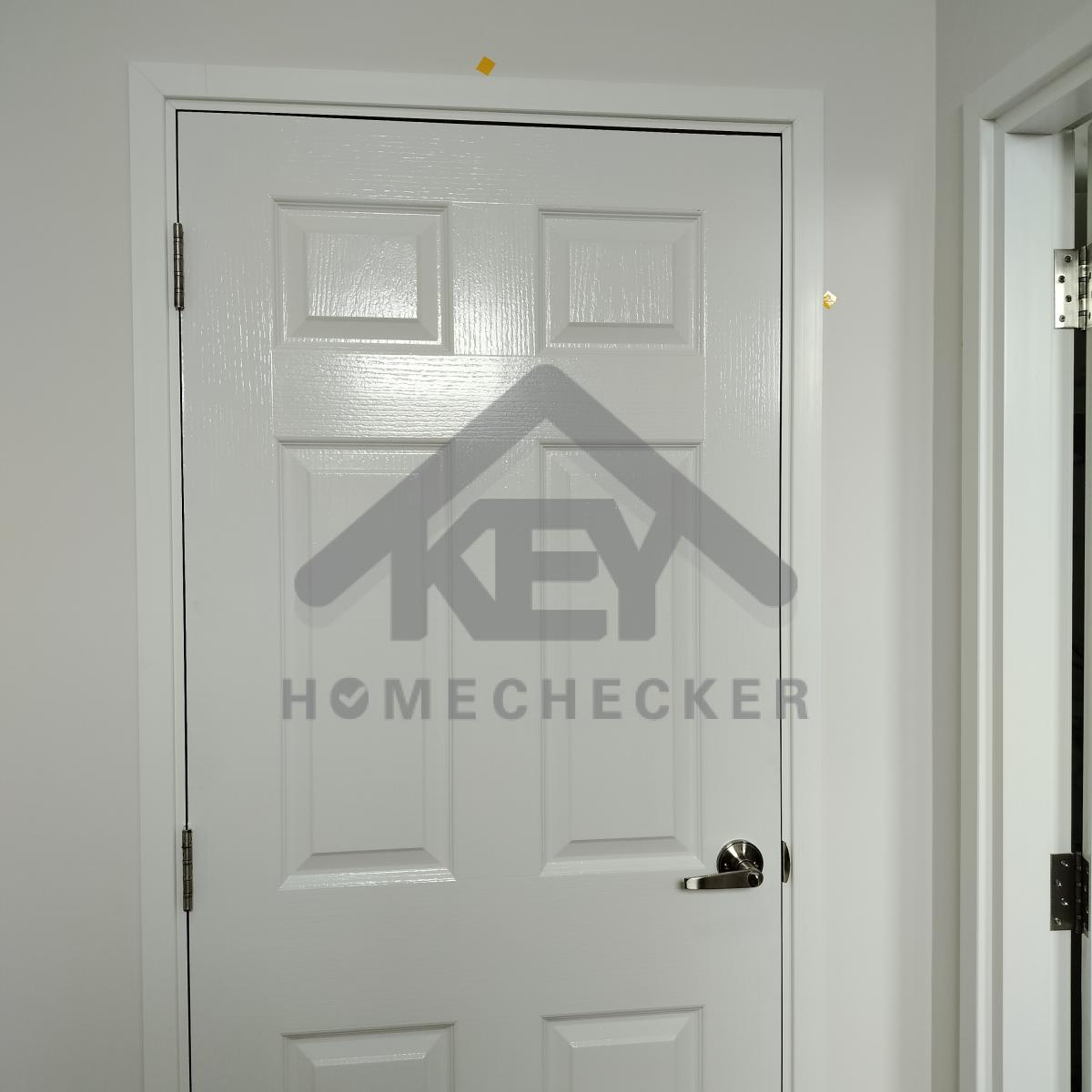

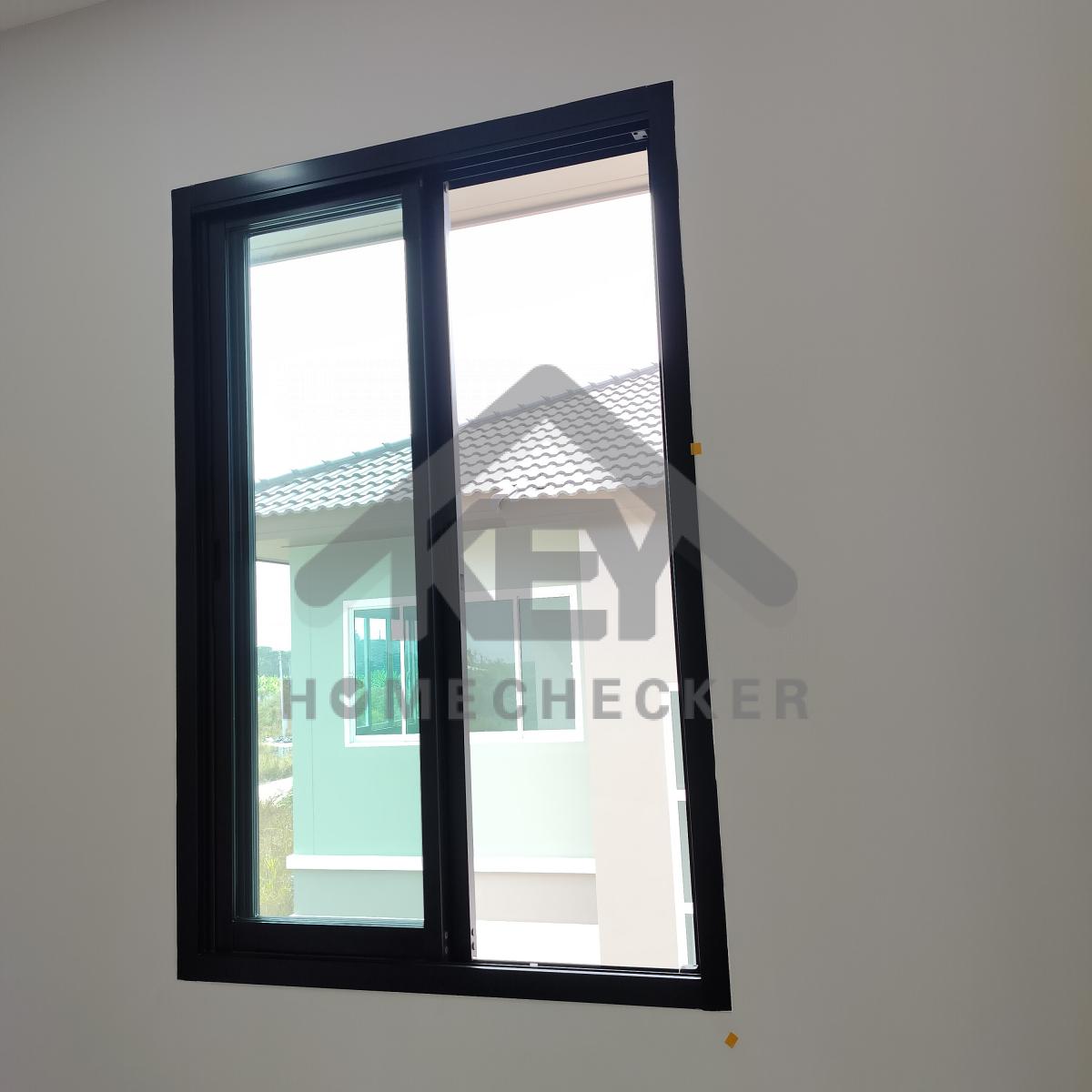

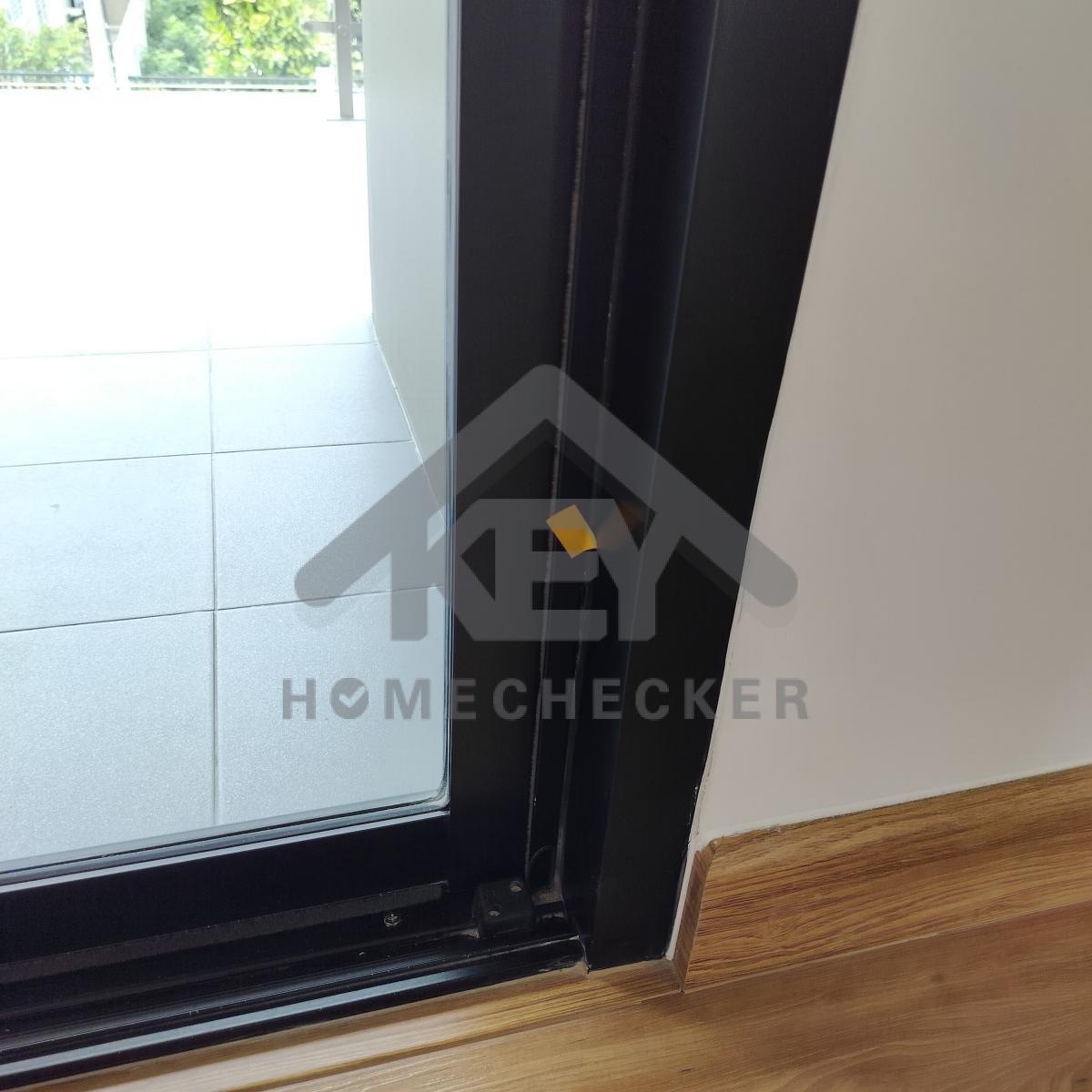

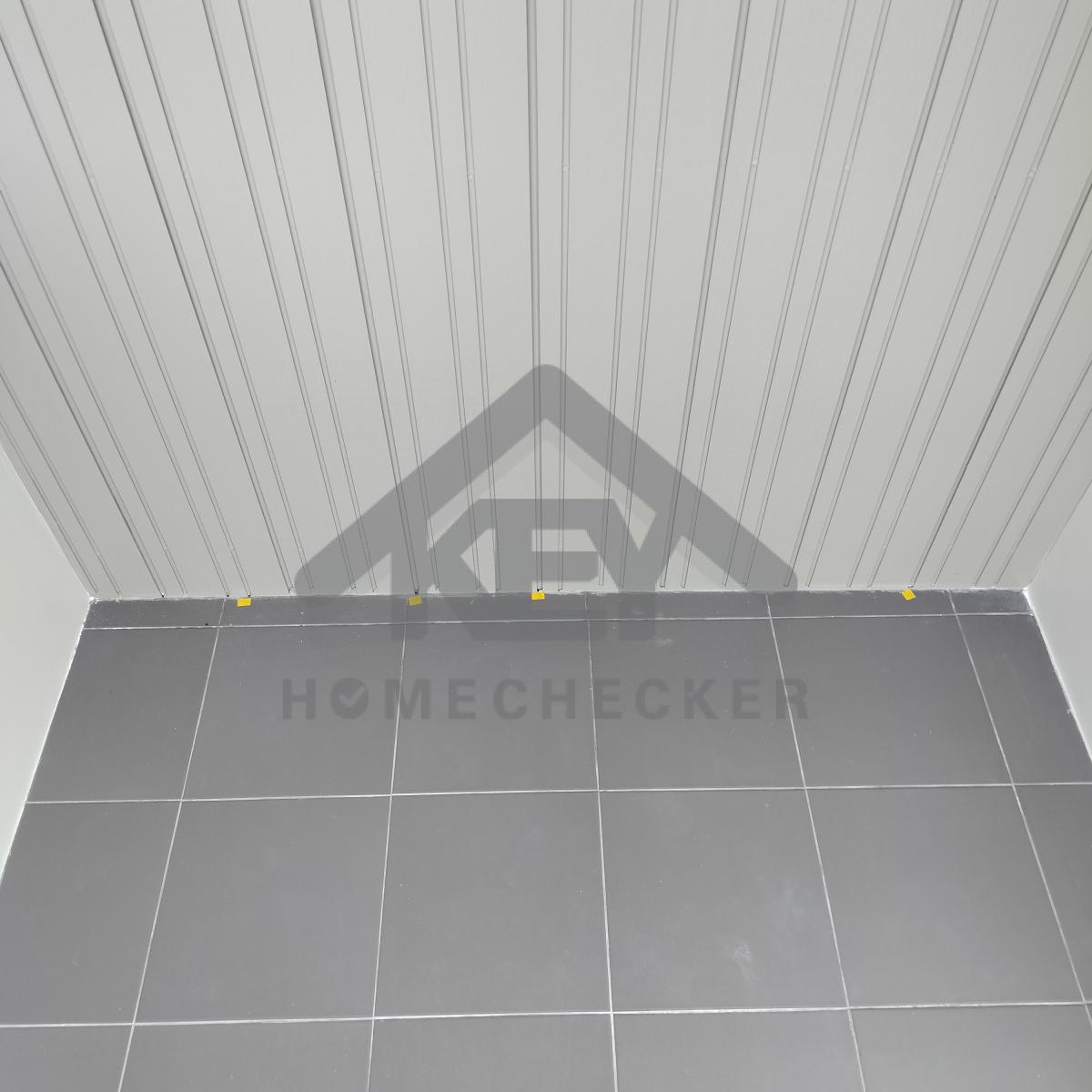

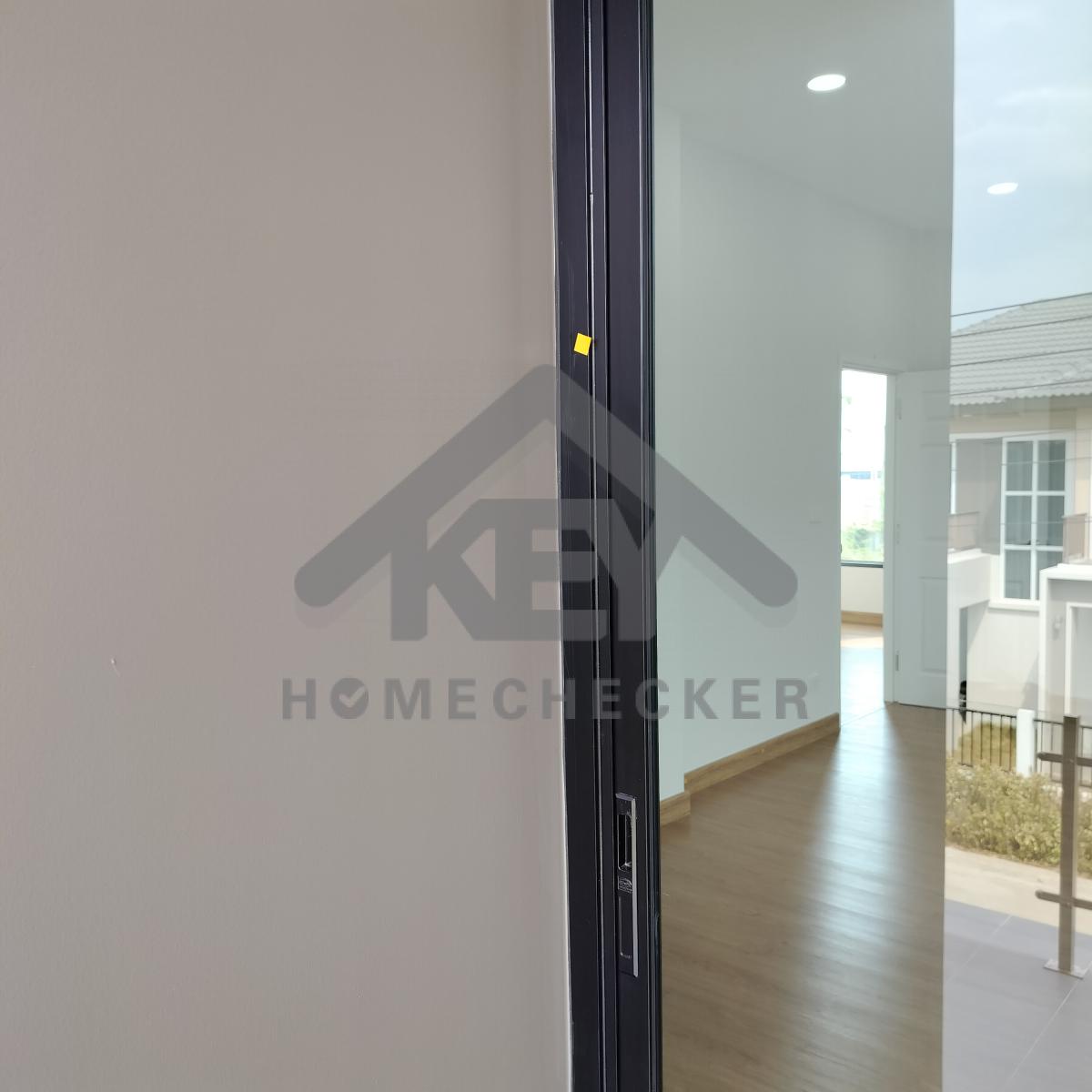

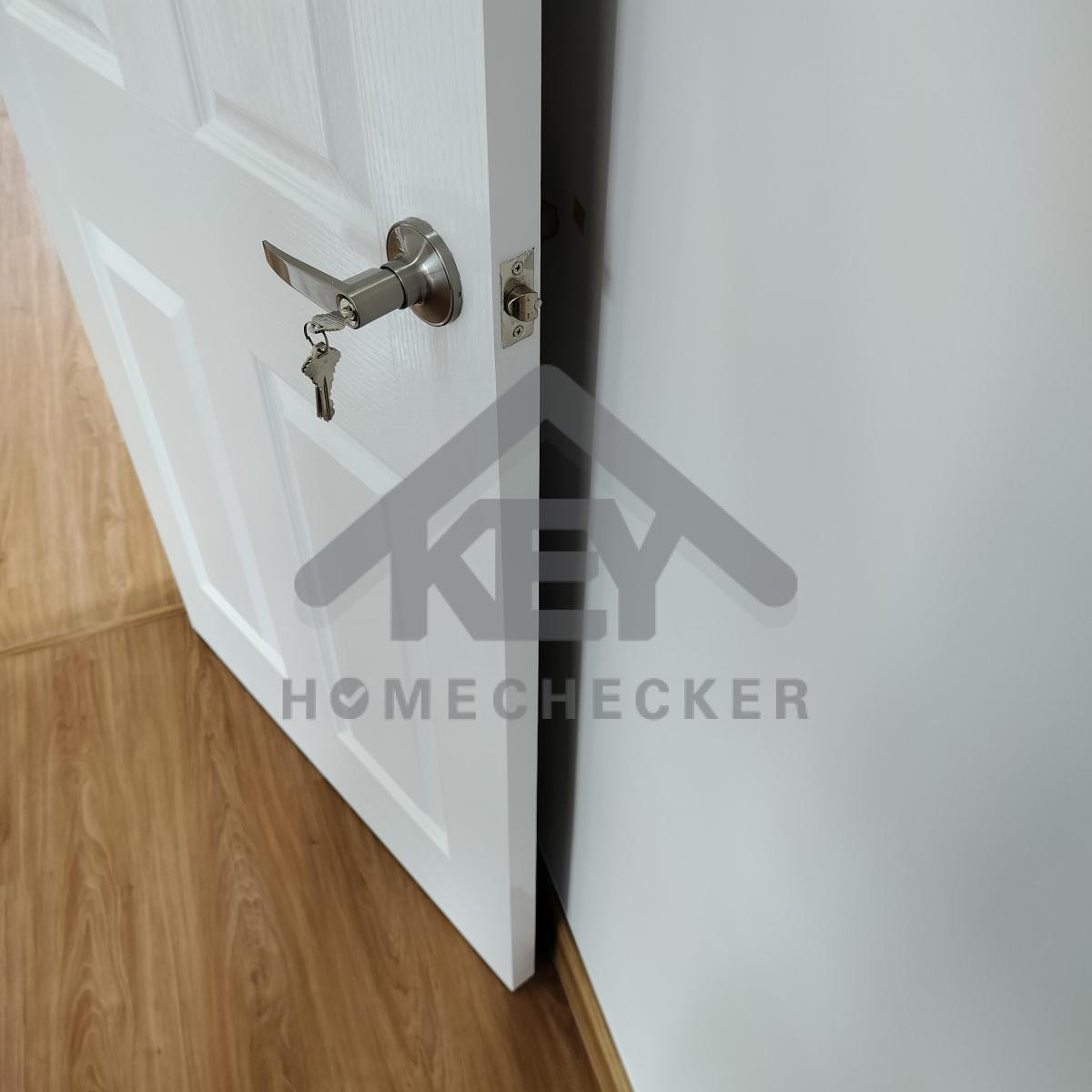

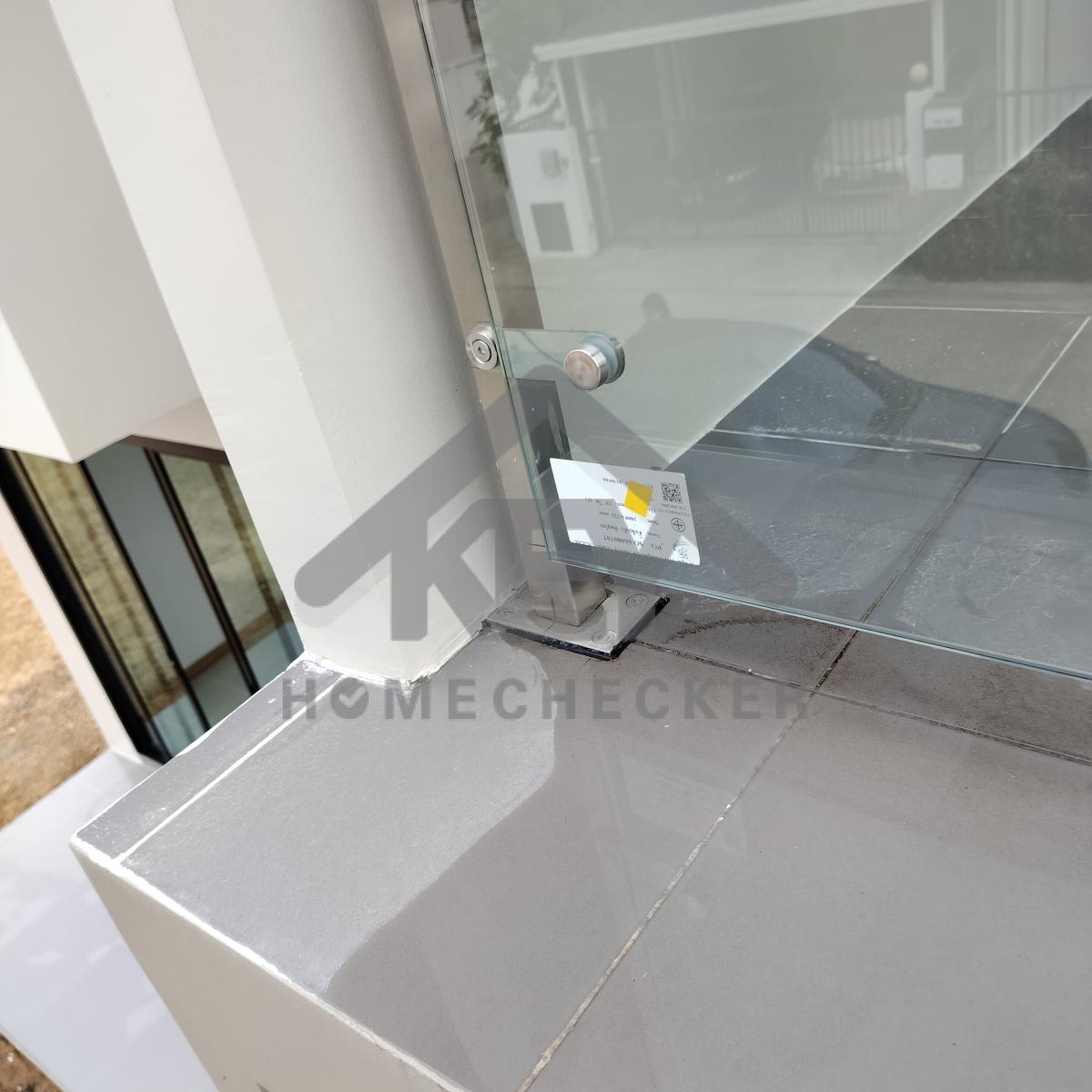

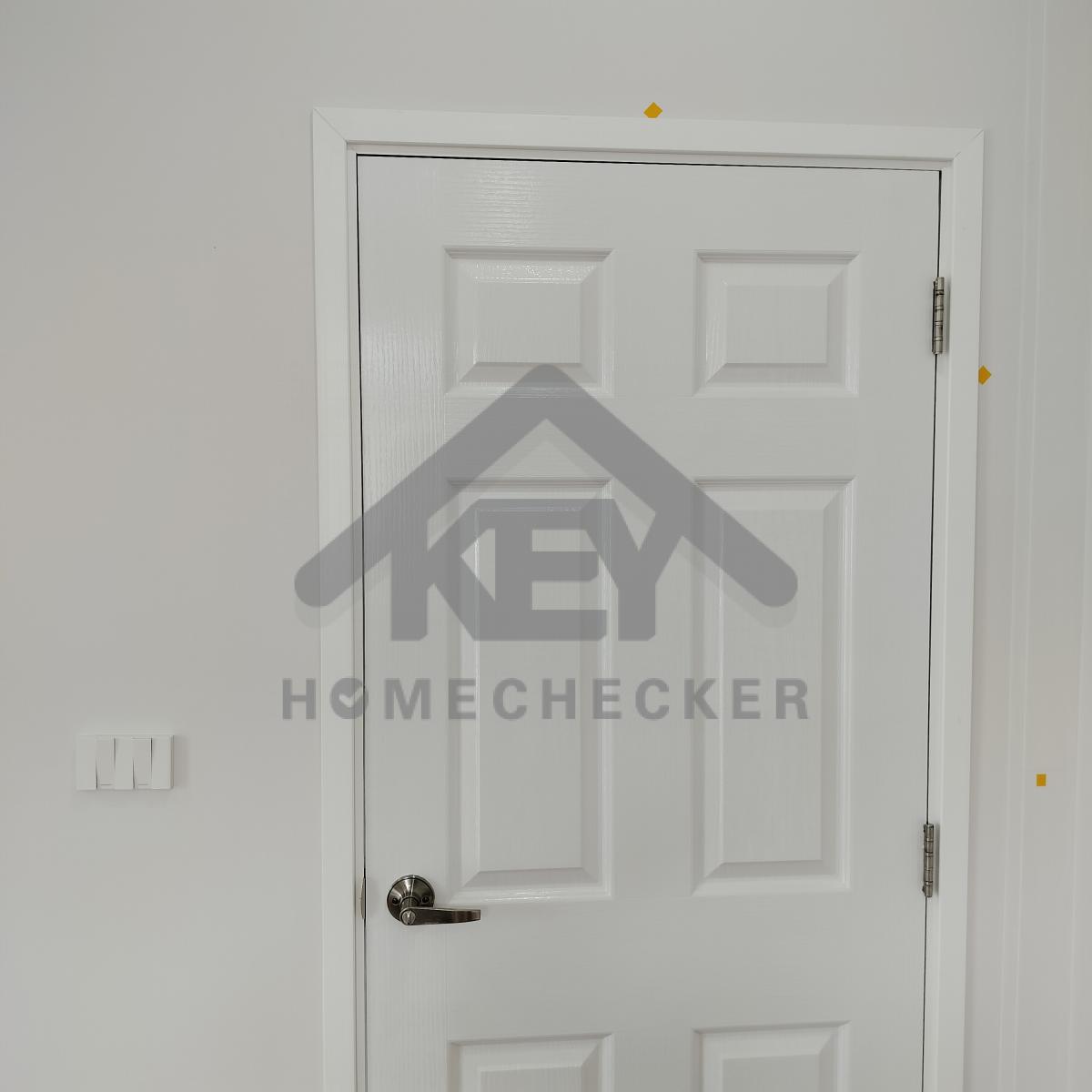

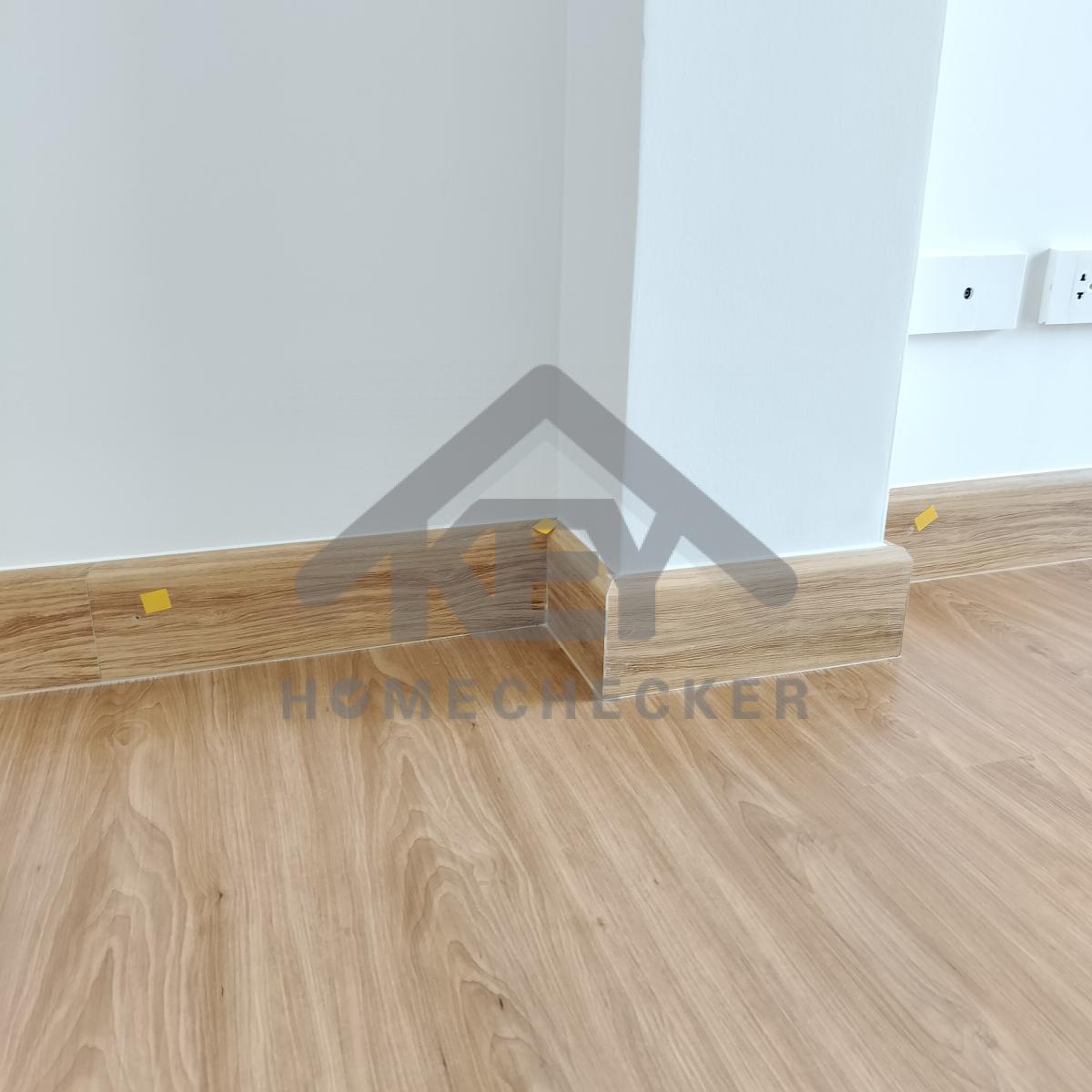

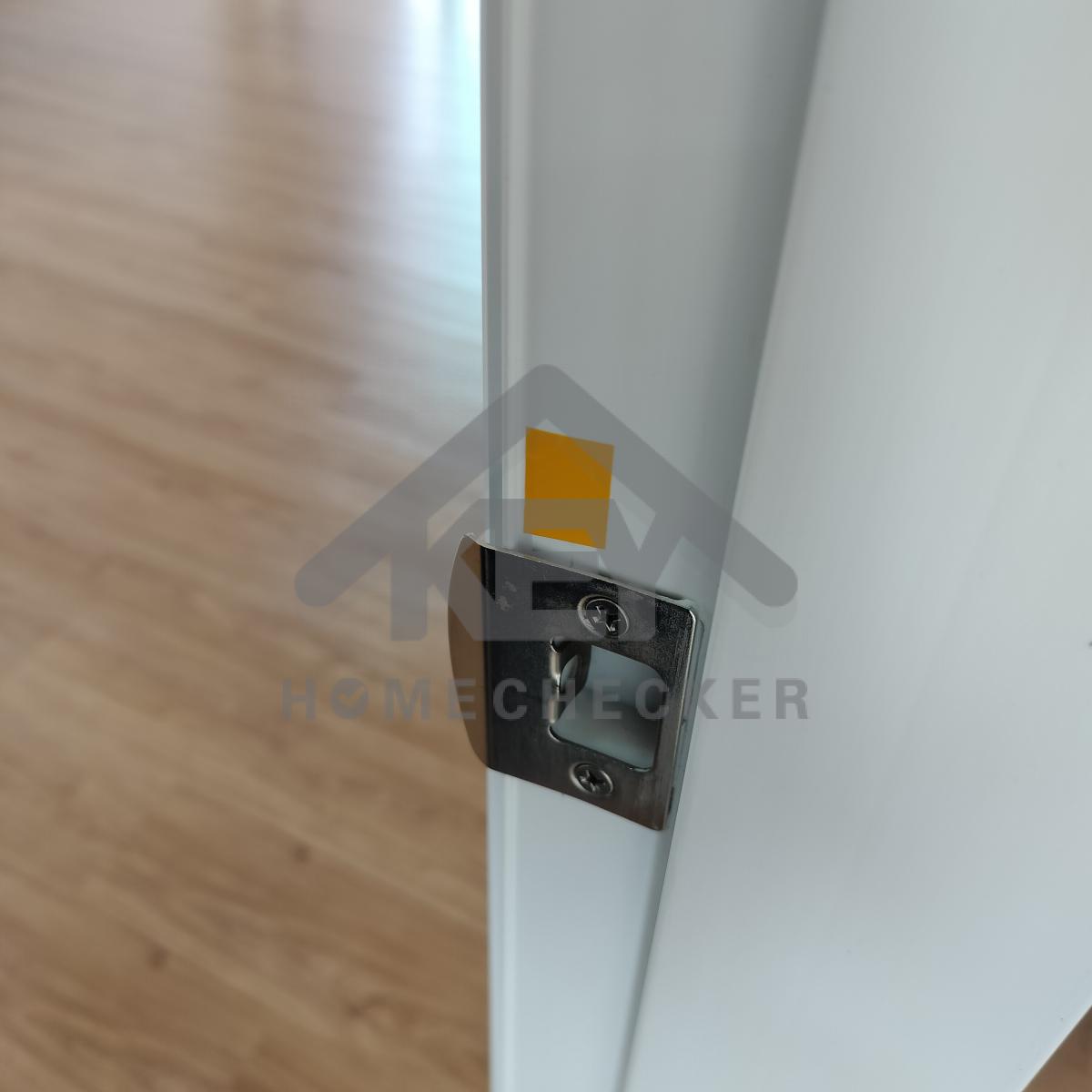

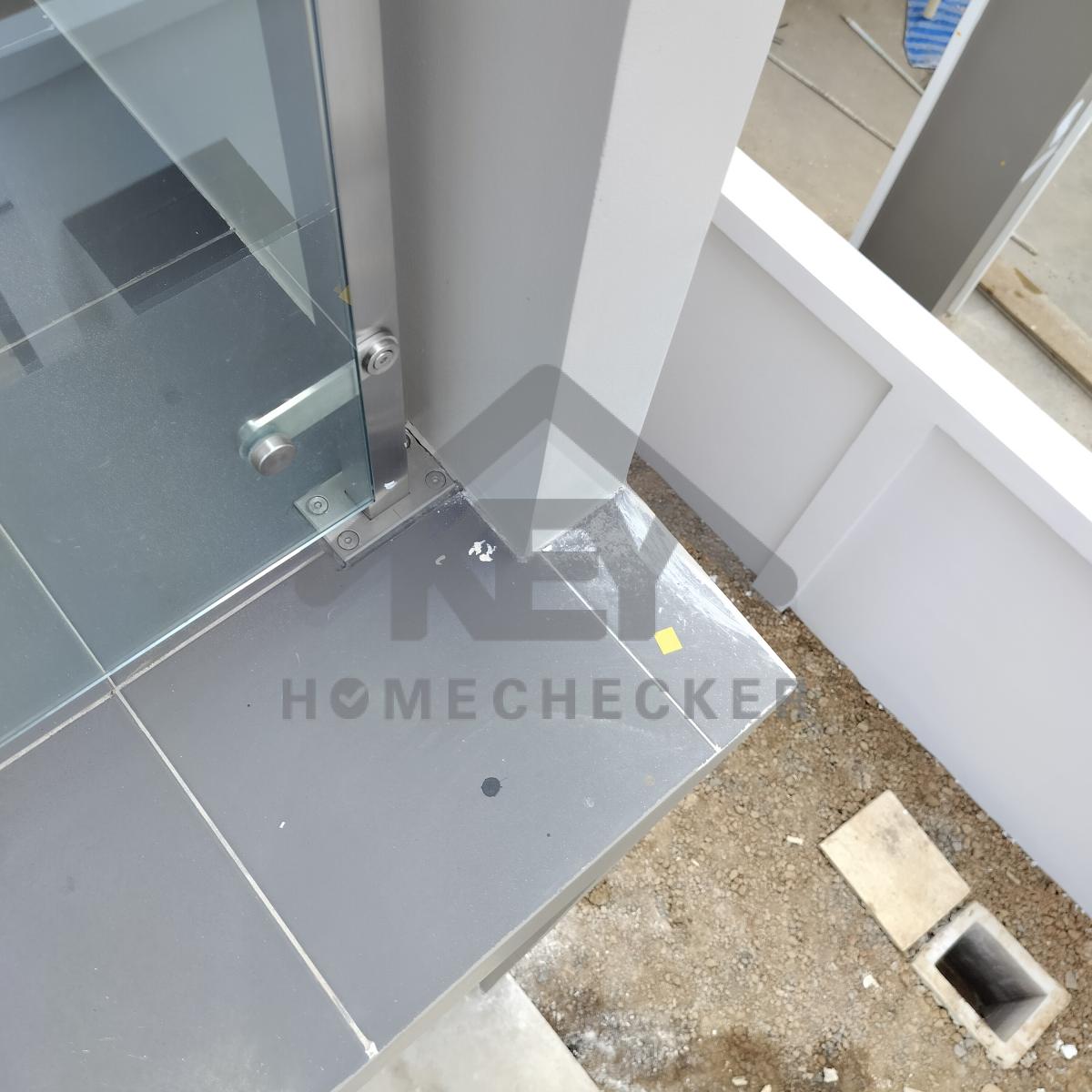

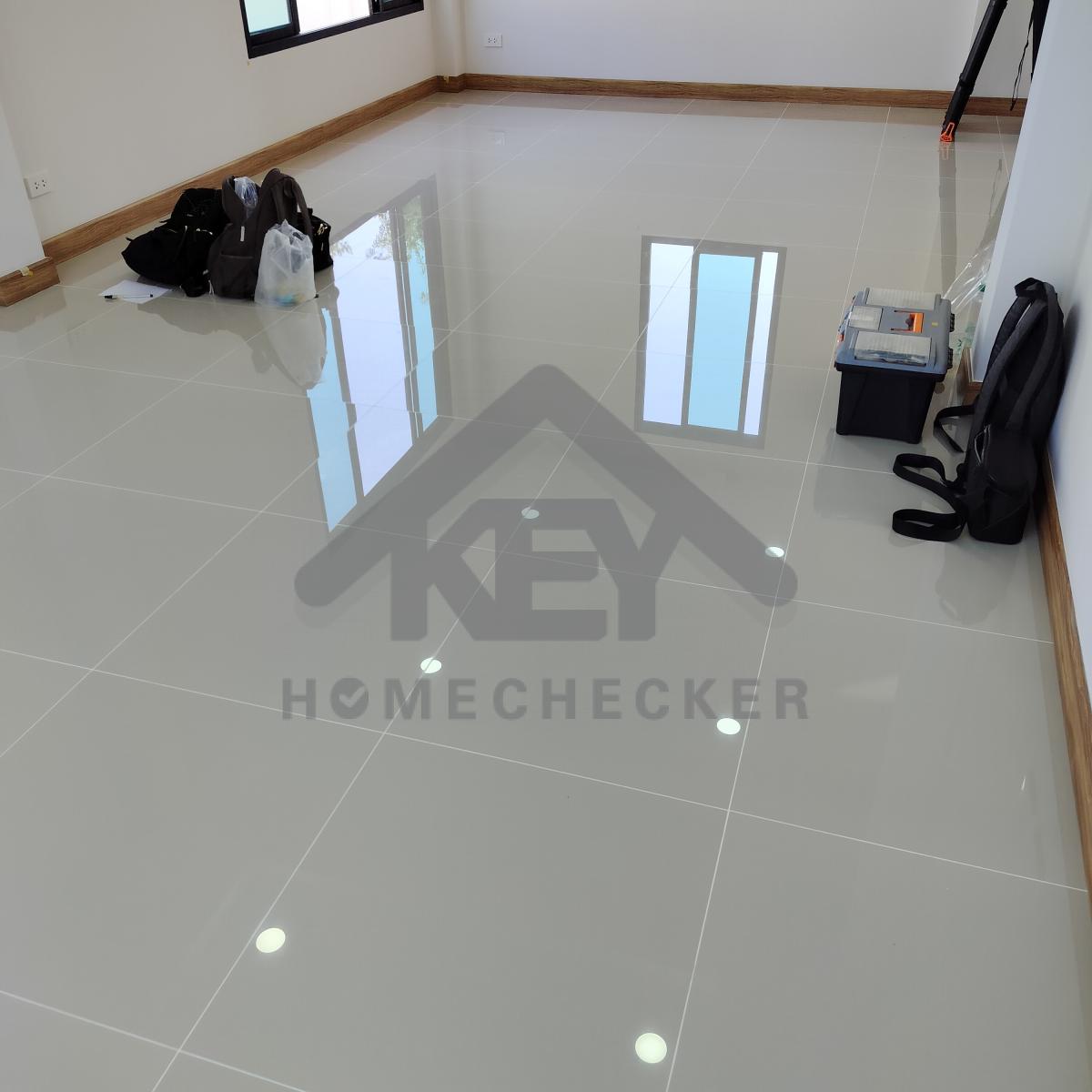

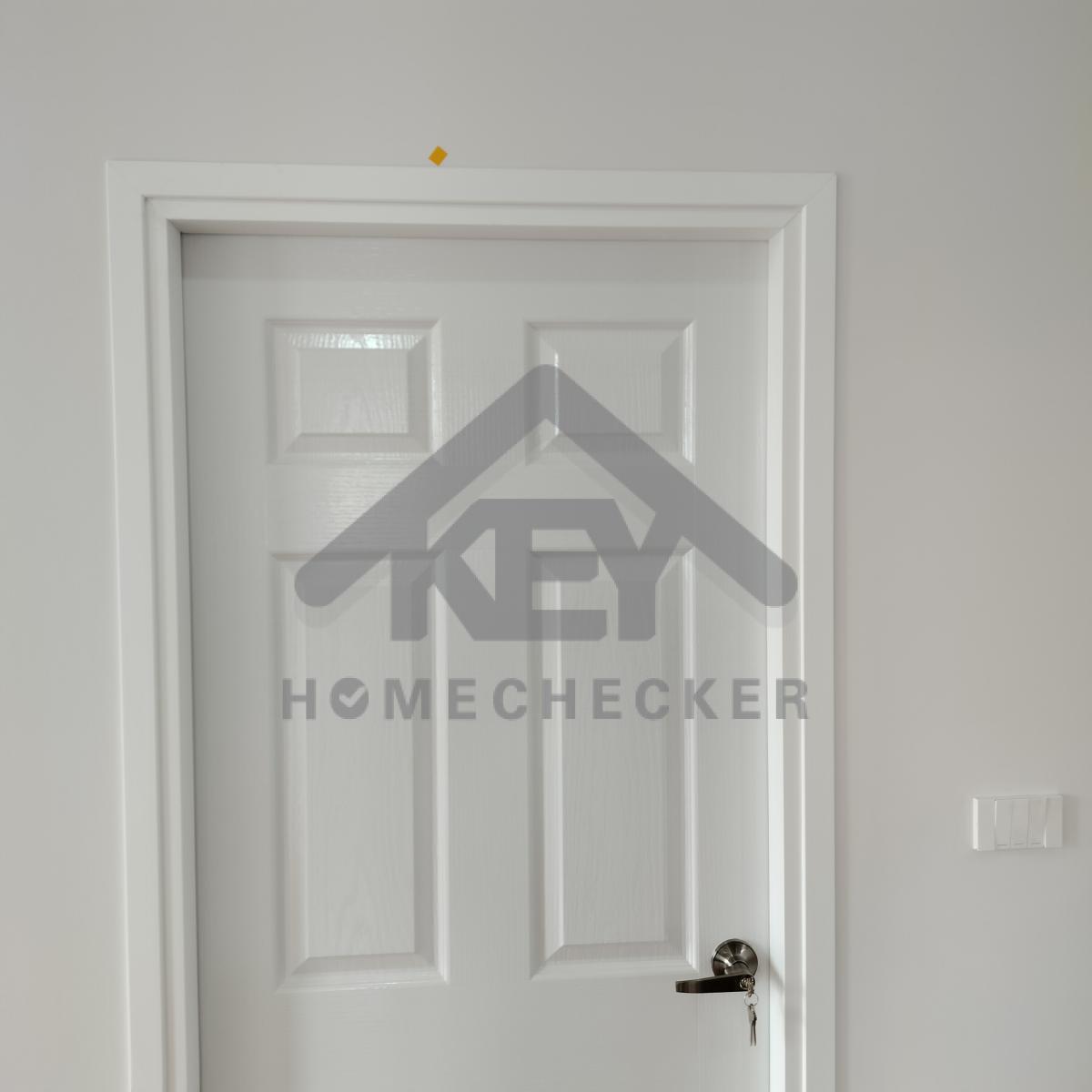

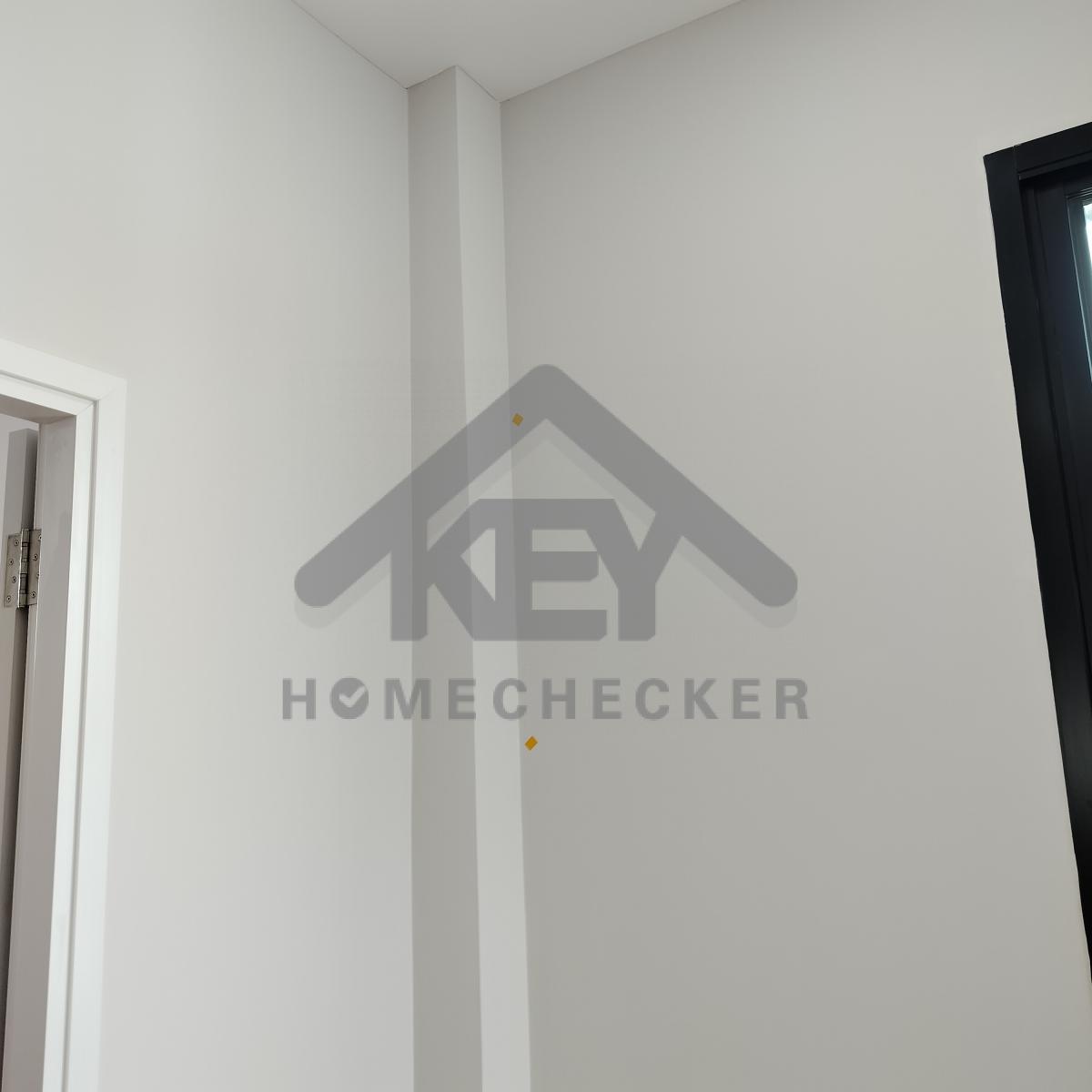

12. งานห้องนอนชั้น 2 (1)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข บากช่องขอบวงกบประตู เข้าบานพับทั้งหมดให้เรียบร้อย
แก้ไข บากช่องเข้าขอบวงกบให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังให้เรียบร้อย
*แนะนำติดตั้งตัวเบรคกันชนประตูเพิ่มเติม
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข บากช่องขอบวงกบประตู เข้าบานพับให้เรียบร้อย
แก้ไข ขอบบานประตูเบียดติดขอบวงกบ
แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวผนังและเก็บสีให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวมุมเสาให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีแต่งขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานรอยต่อบัวพื้น และเก็บหัวตะปูบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบประตูให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีขอบเฟรมประตูให้เรียบร้อย
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบผนังบิ่น
แก้ไข เก็บงานยาแนวปิดช่องปิดรูขอบพื้นขอบผนังให้เรียบร้อย
แก้ไข ฉาบสกิมขอบพื้นให้เรียบ และเก็บสีแต่งขอบพื้นขอบประตูทั้งหมดให้เรียบร้อย

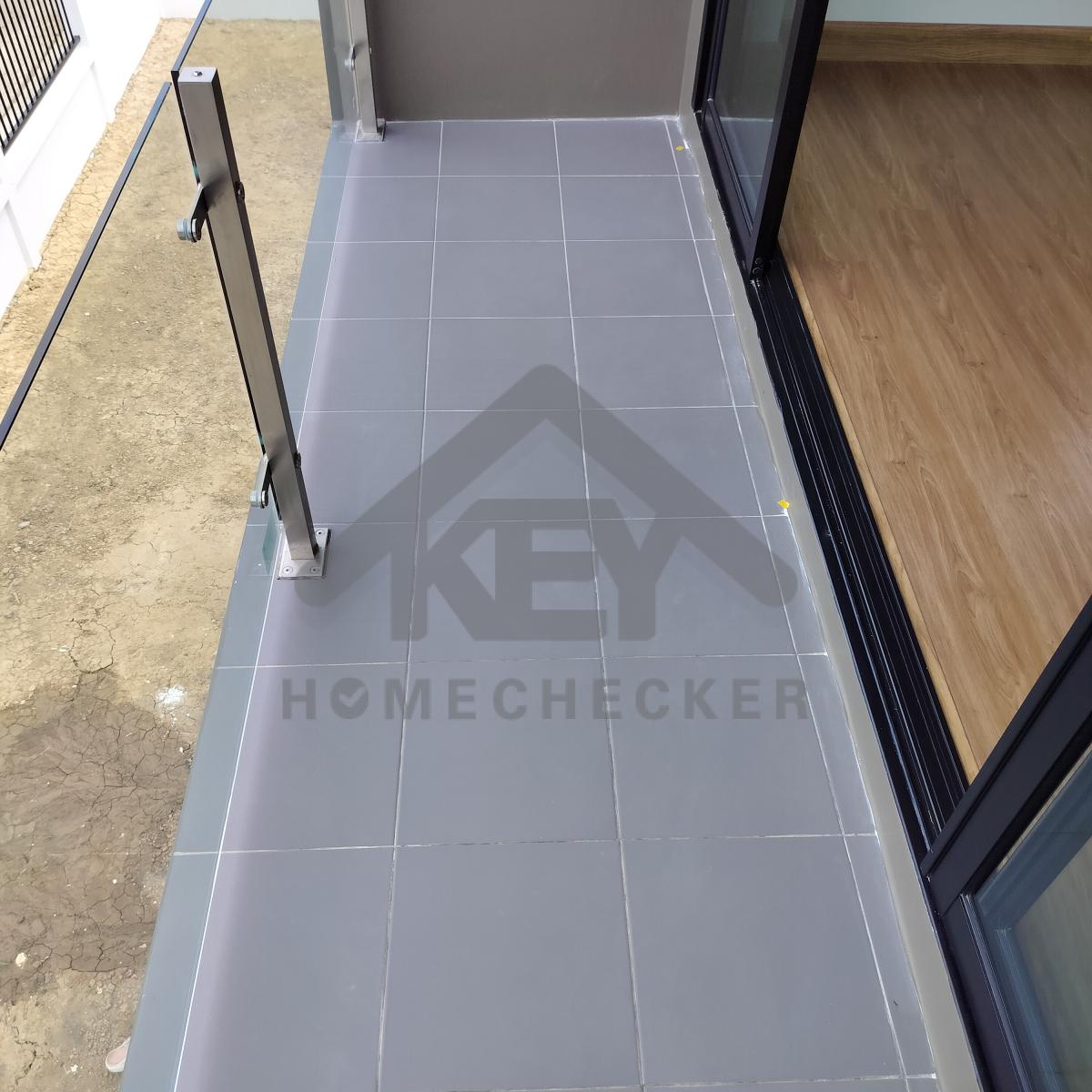

แก้ไข ลองสติ๊กเกอร์กระจกระเบียงและทำความสะอาดคราบกาวให้เรียบร้อย

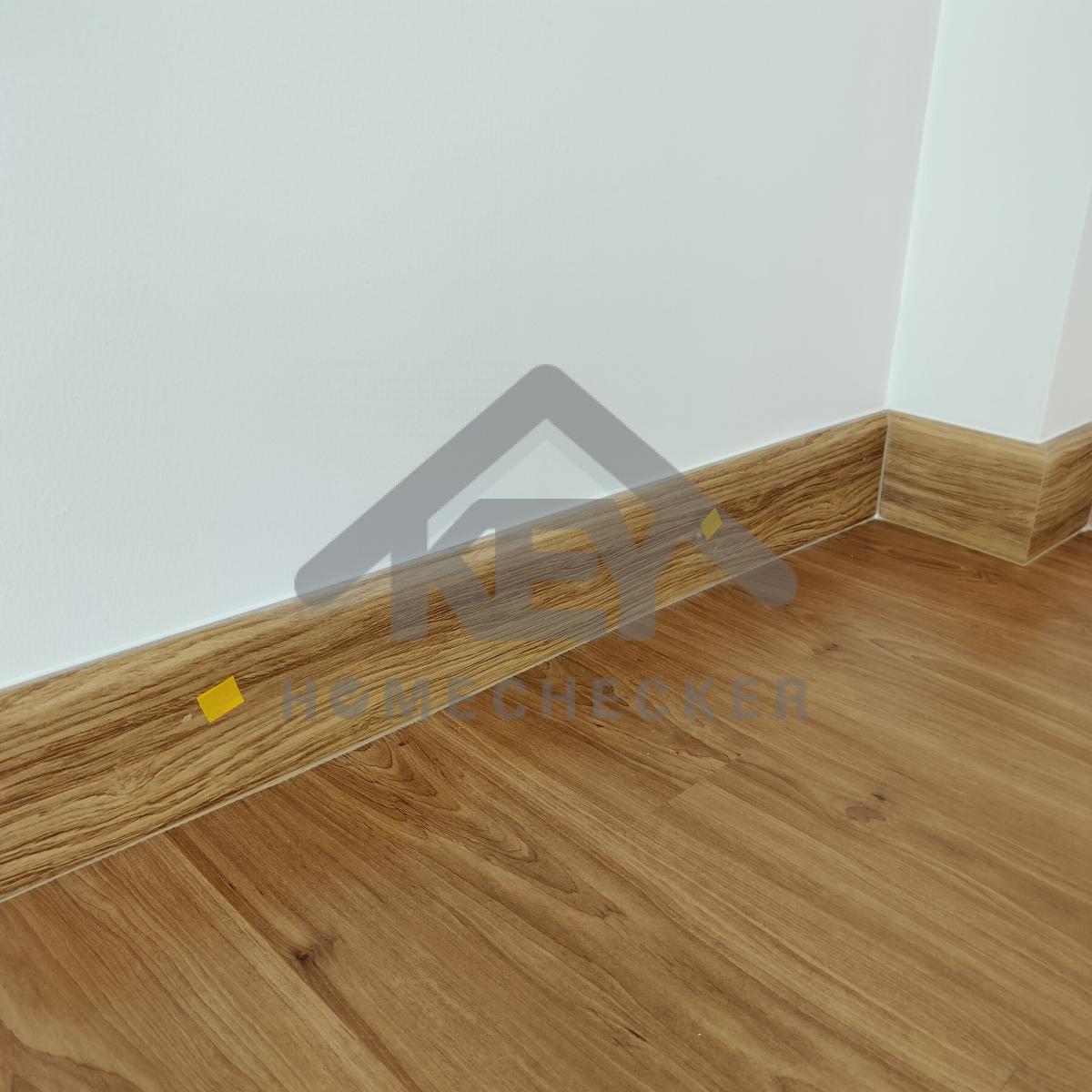

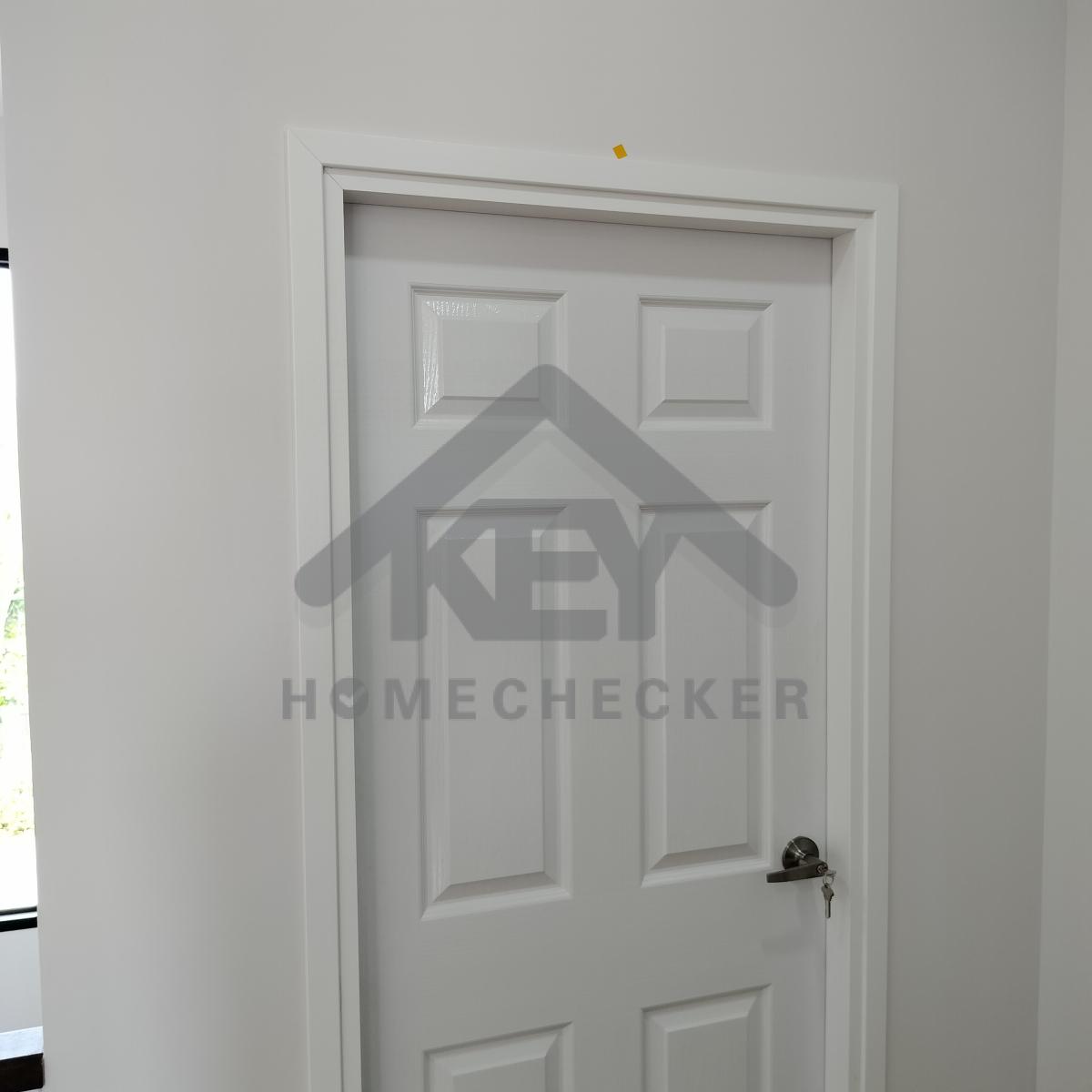

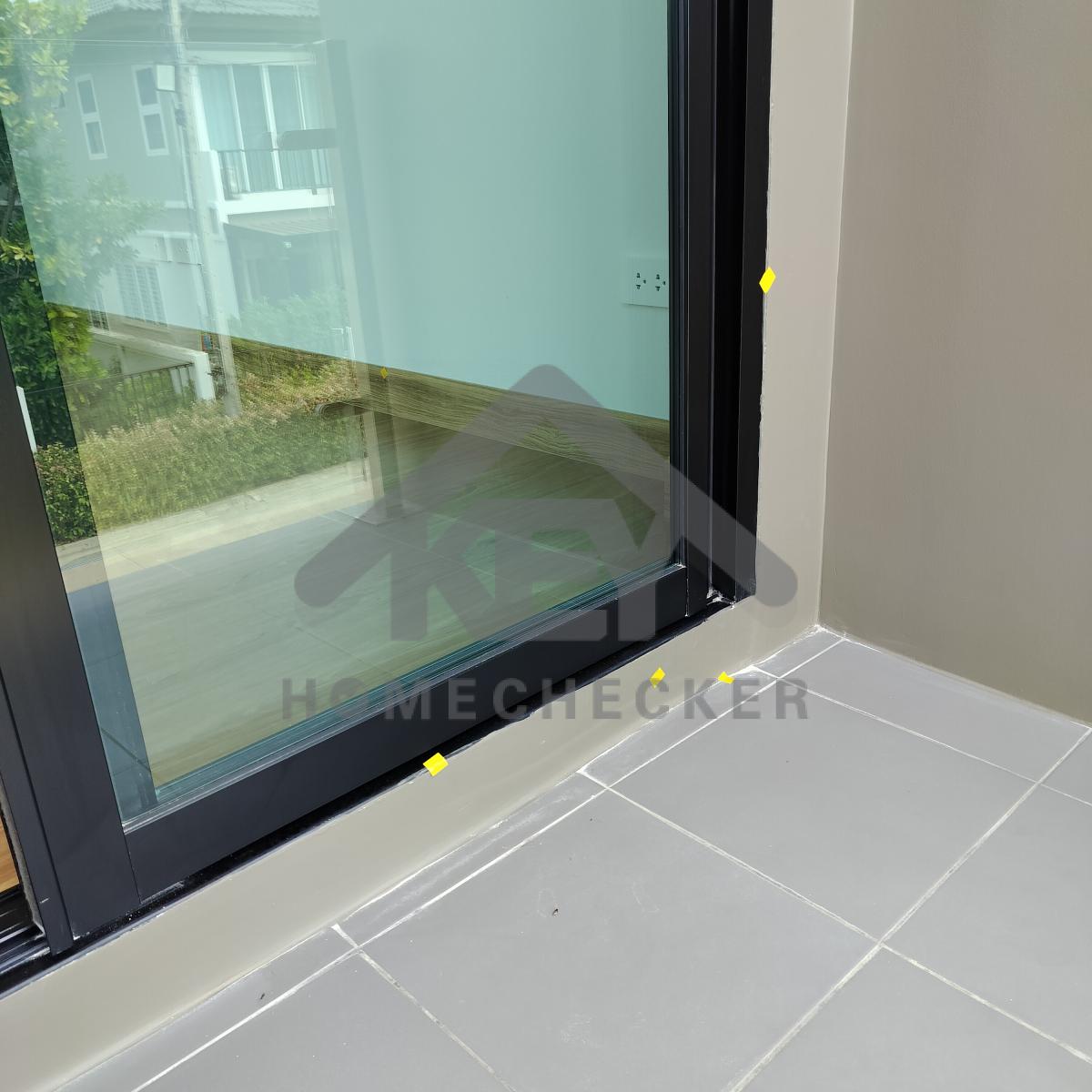

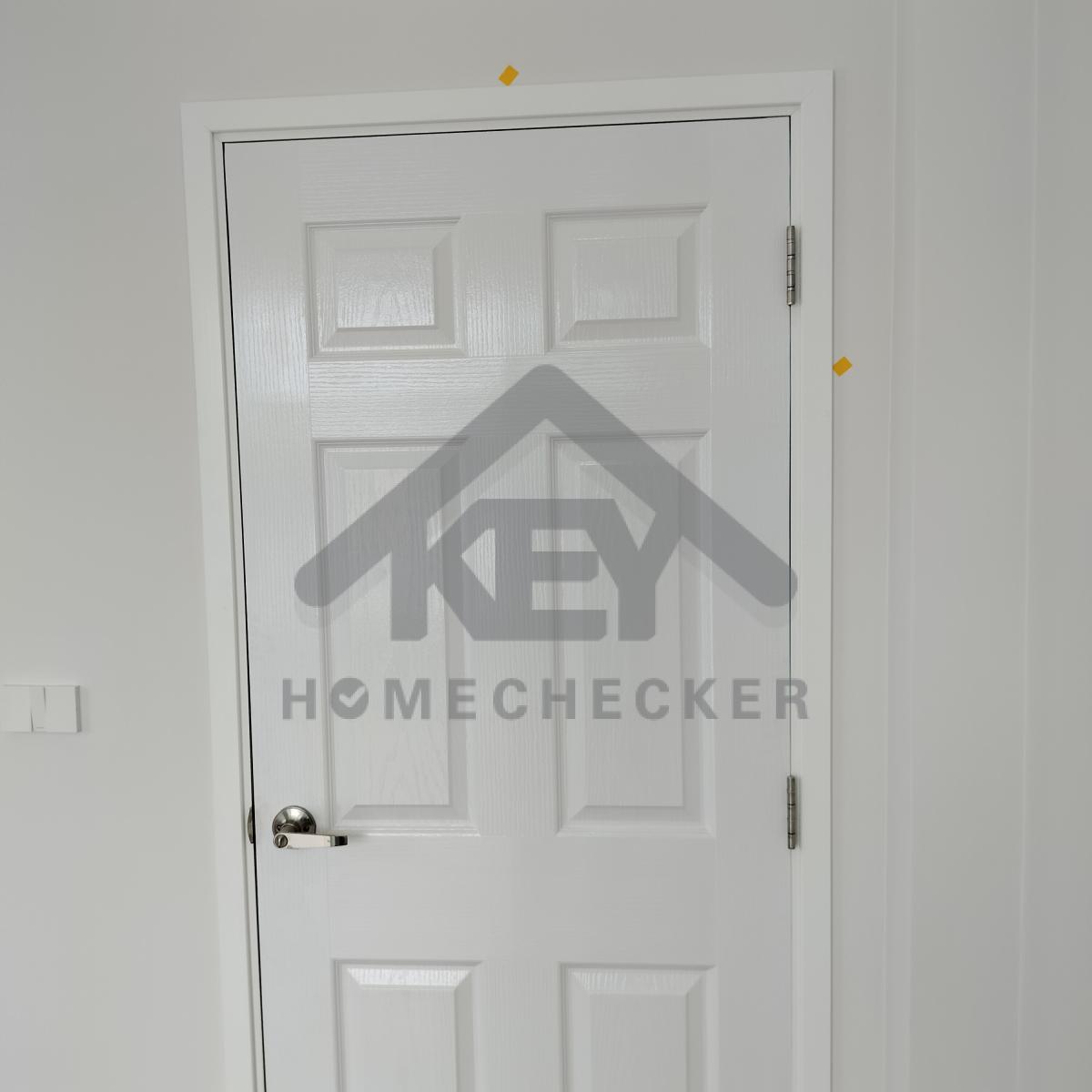

13. งานห้องนอนชั้น 2 (2)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย

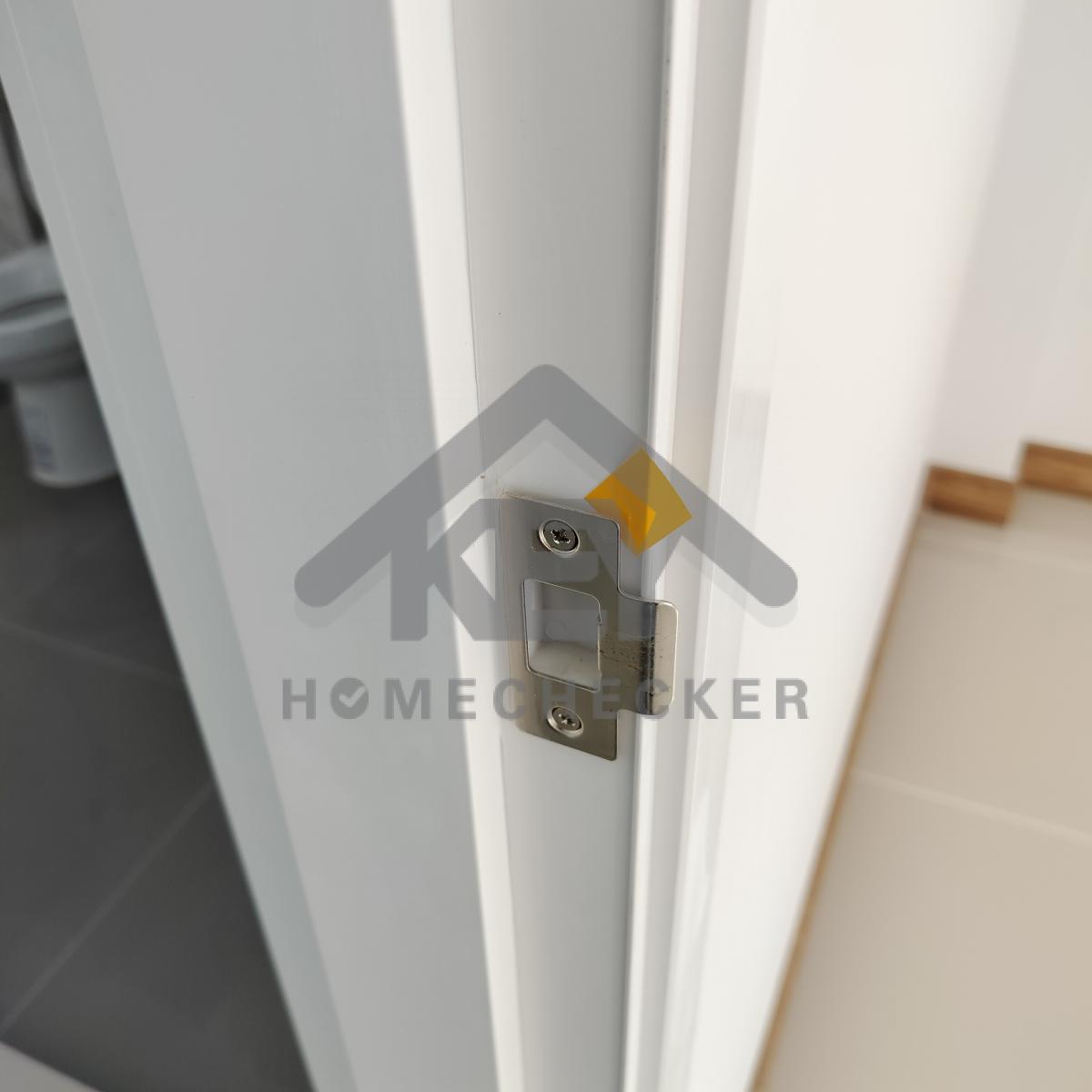

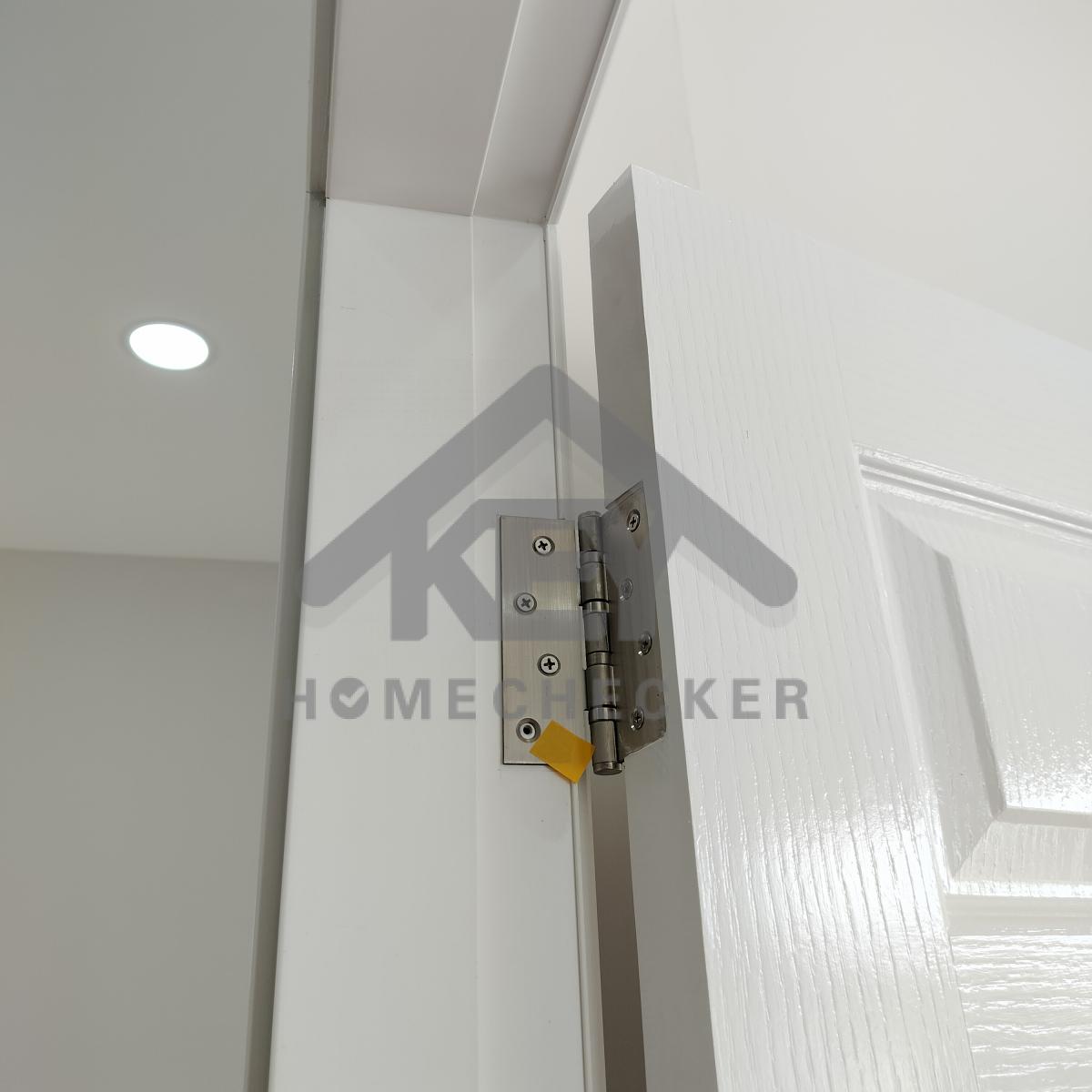

แก้ไข ใส่สกรูบานพับประตูให้ครบ
แก้ไข บากช่องเข้าขอบวงกบให้เรียบร้อย
แก้ไข เก็บงานรอยต่อบัวพื้น และเก็บหัวตะปูบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข ฉาบสกิมขอบพื้นให้เรียบ และเก็บสีแต่งขอบพื้นขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข ฉาบสกิมขอบพื้นให้เรียบ และเก็บสีแต่งขอบพื้นขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข ลองสติ๊กเกอร์กระจกระเบียงและทำความสะอาดคราบกาวให้เรียบร้อย

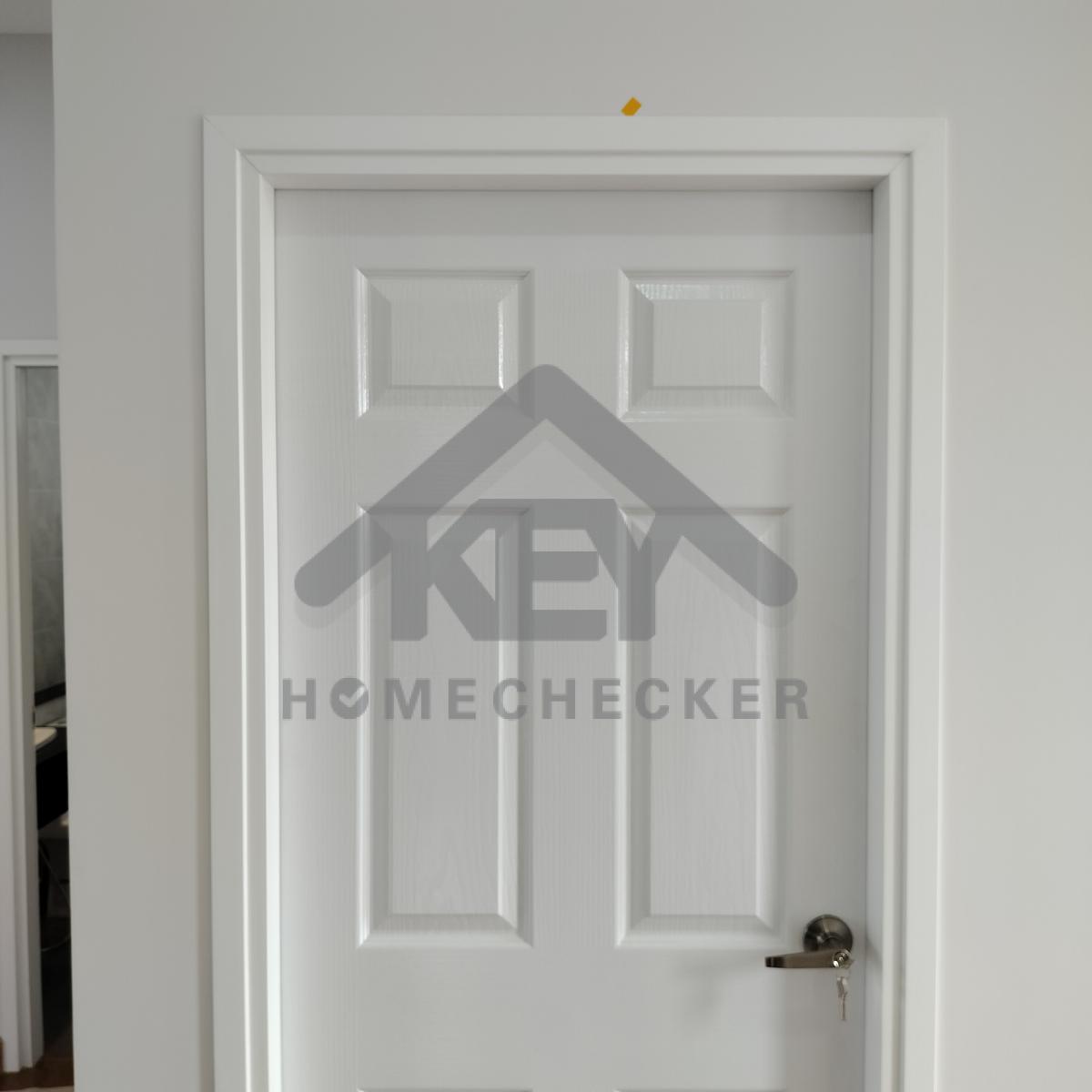

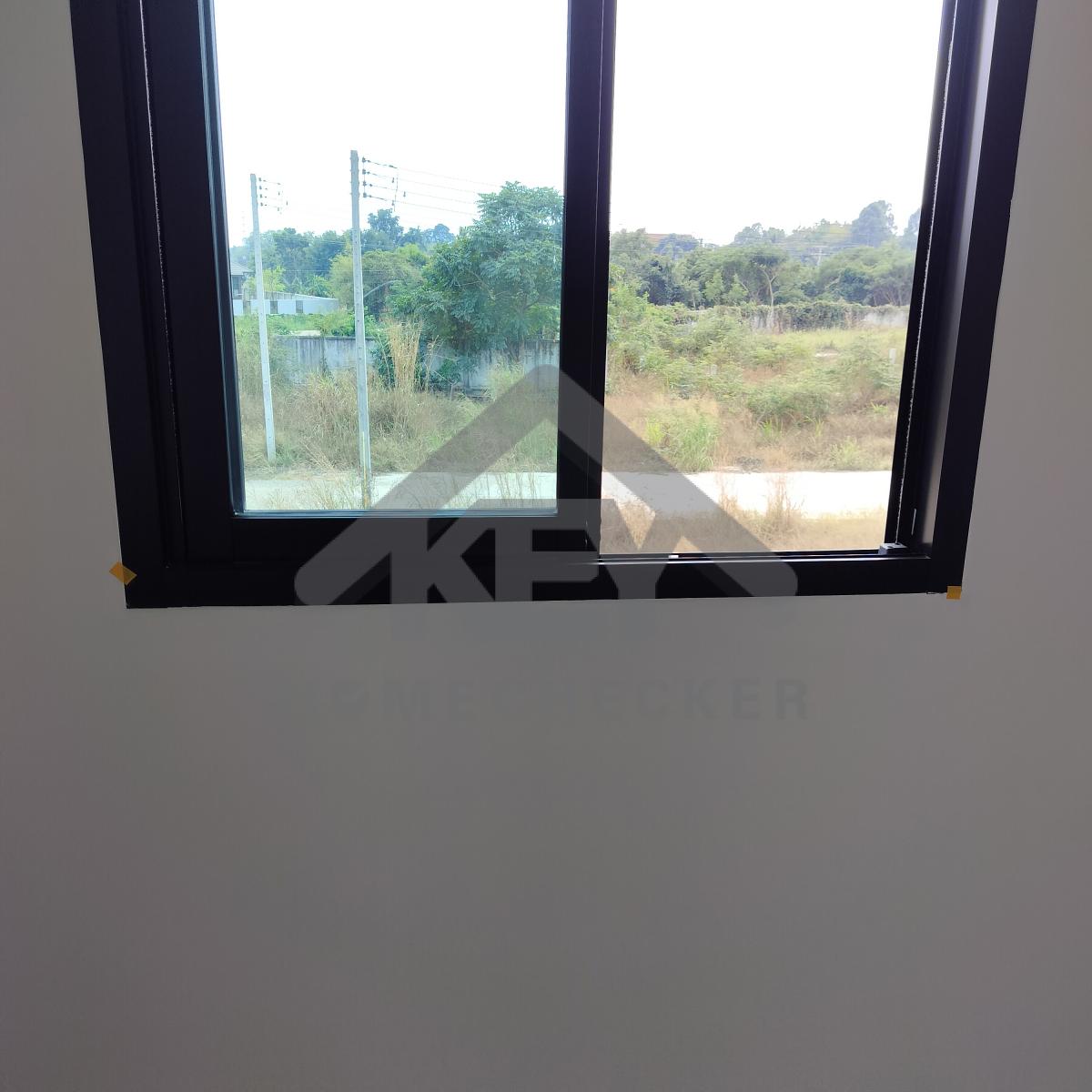

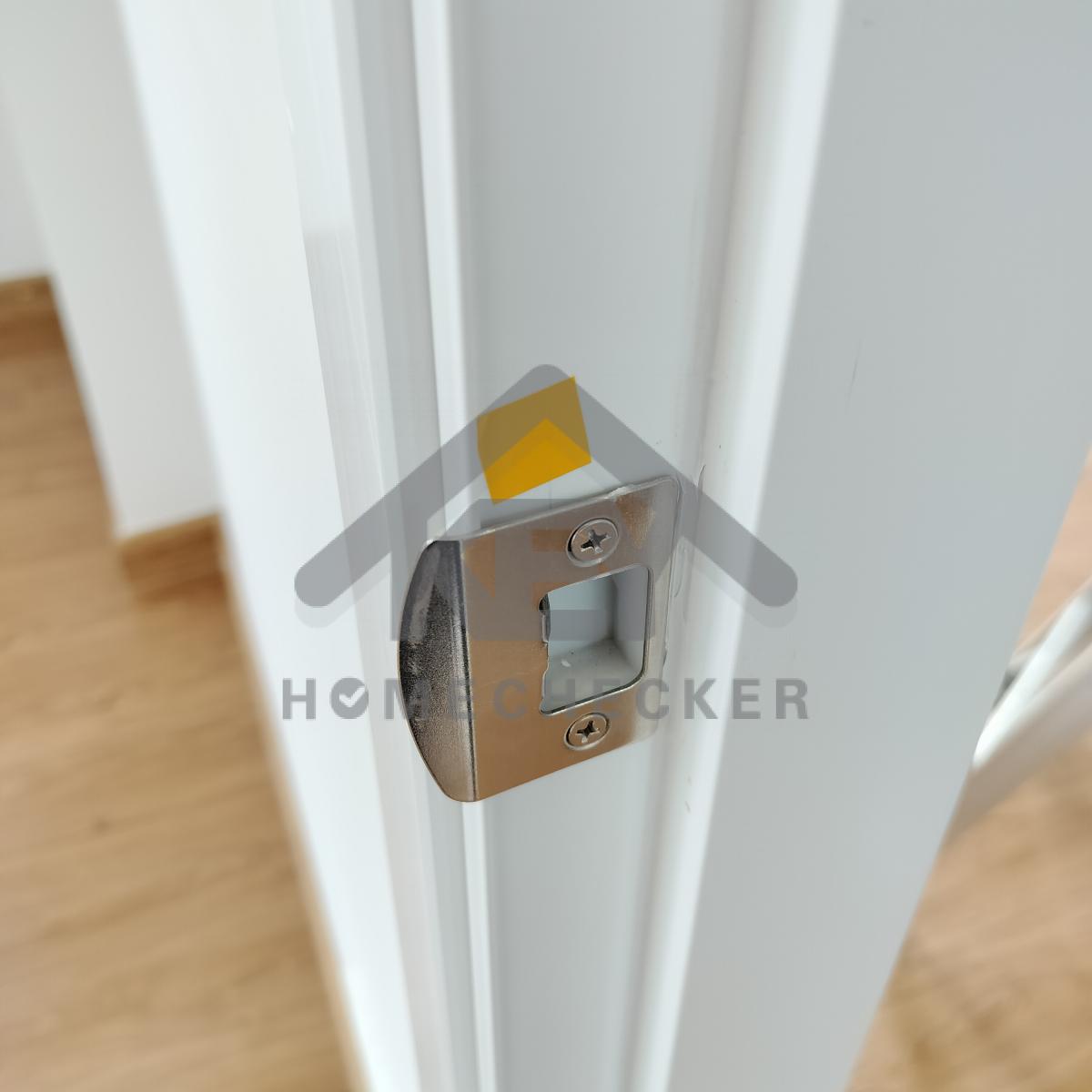

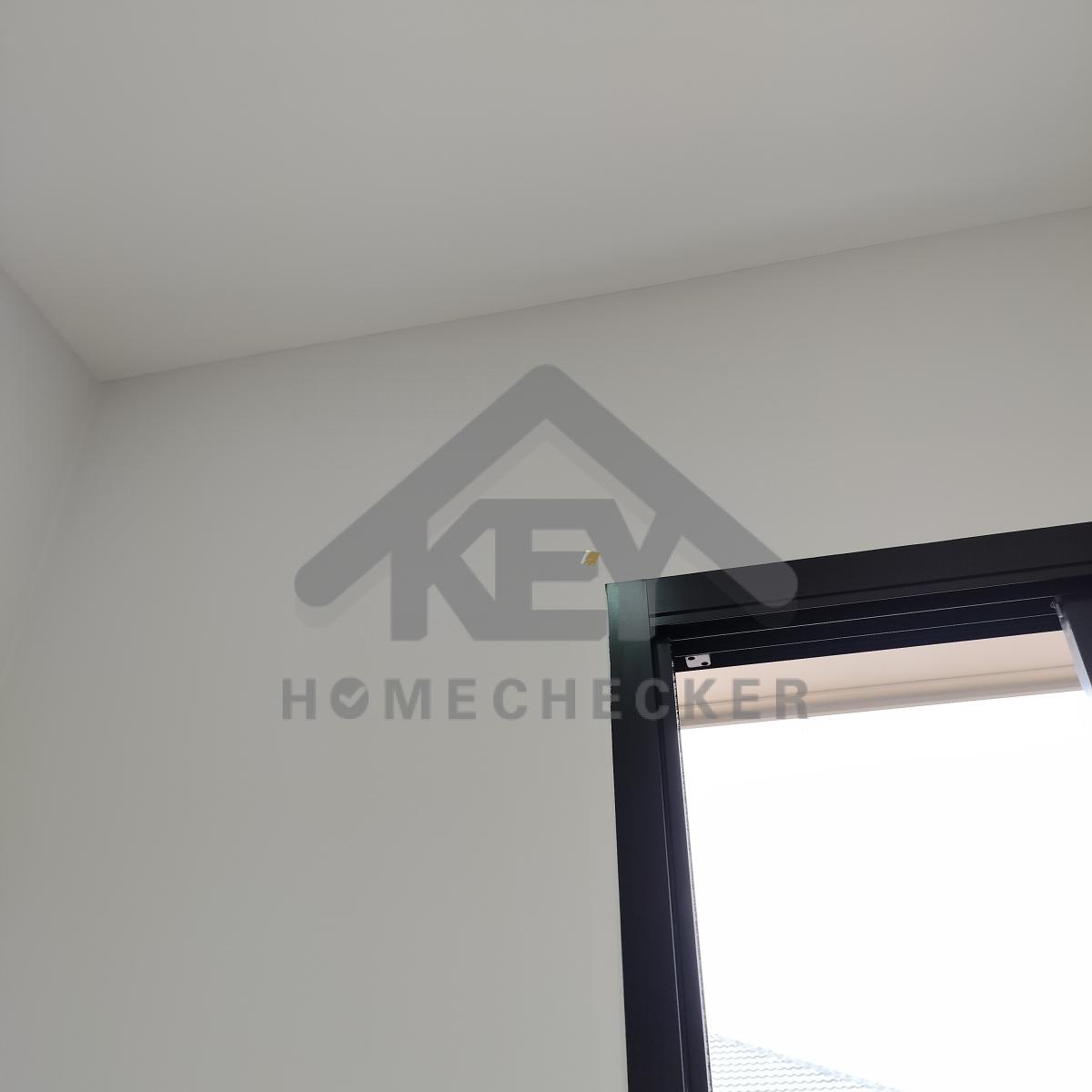

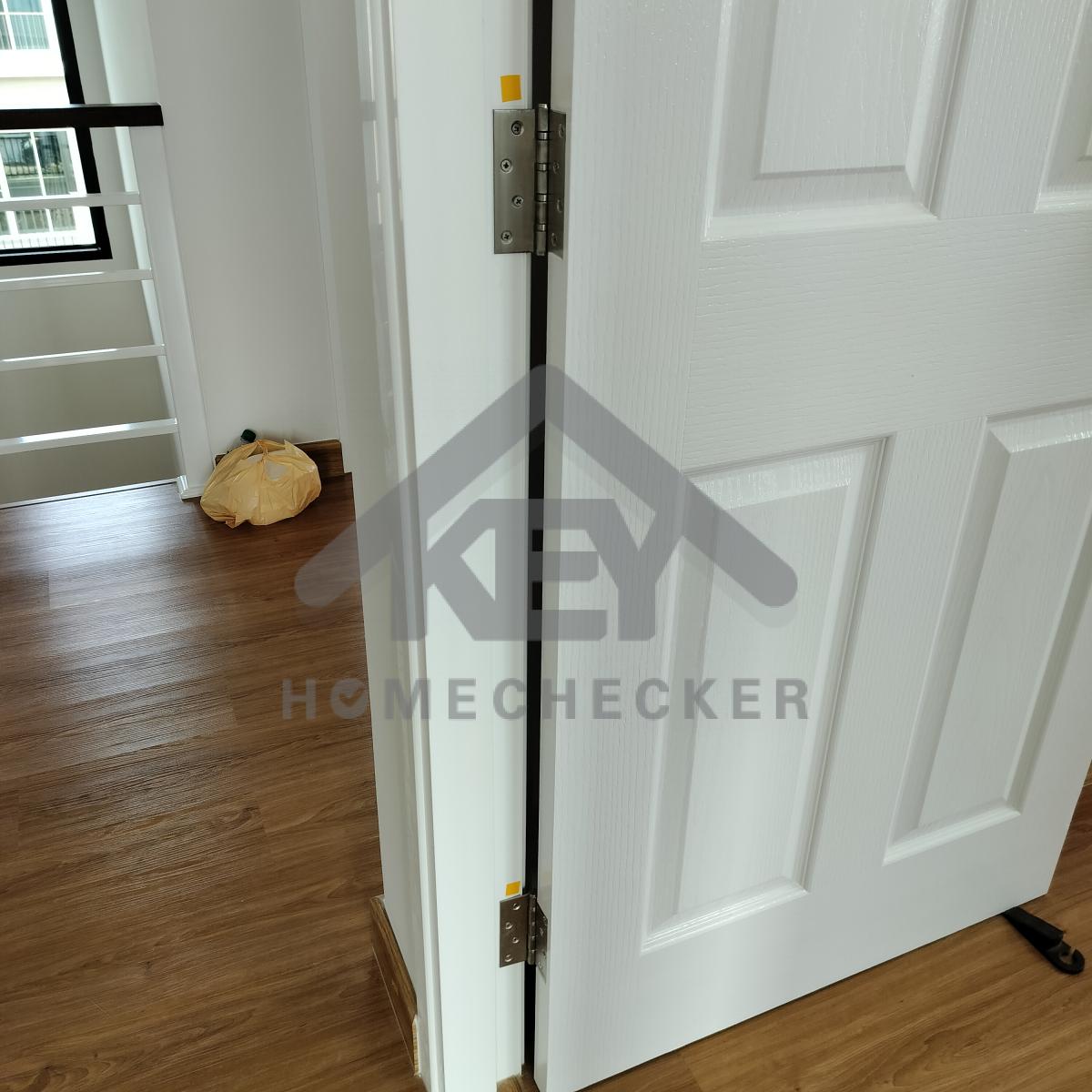

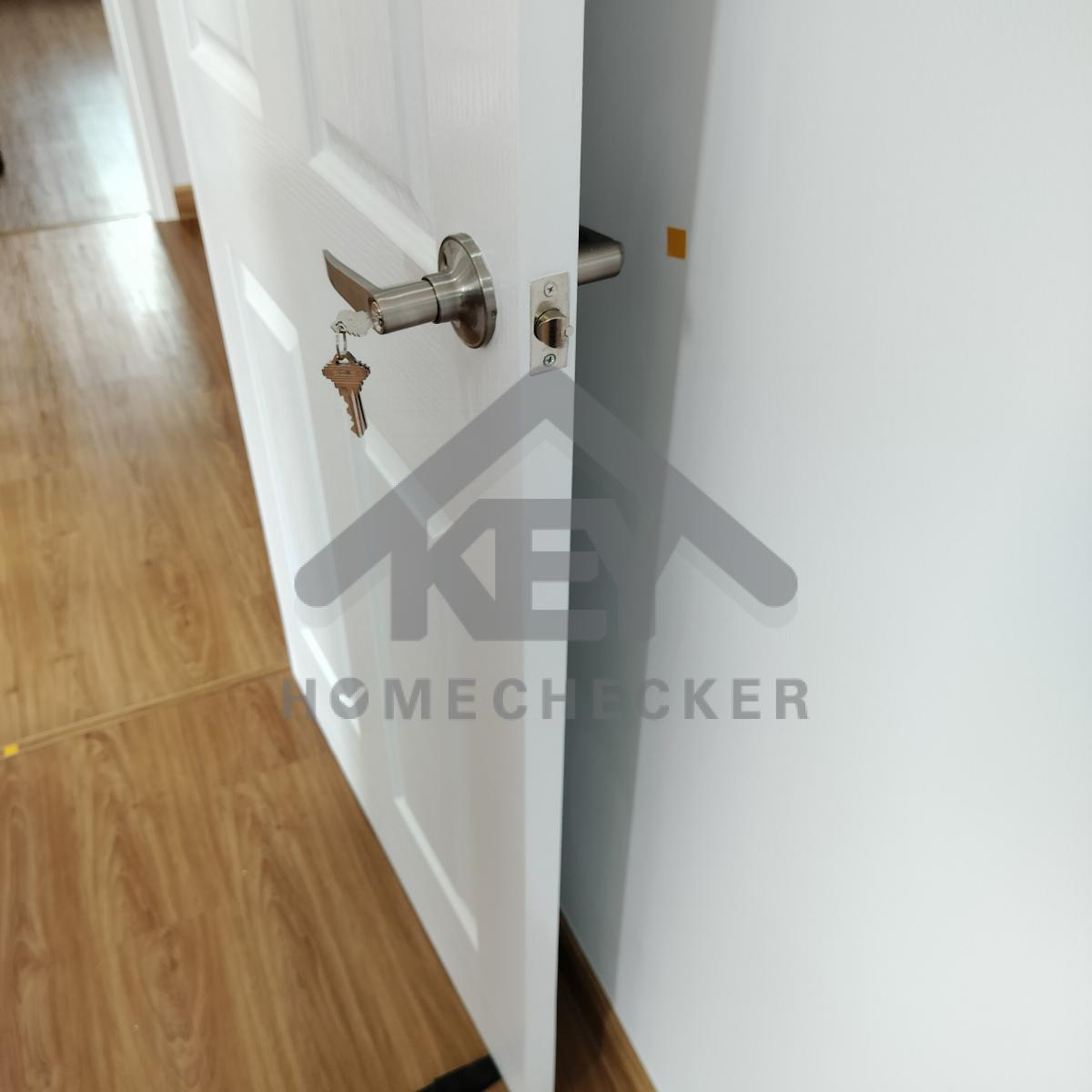

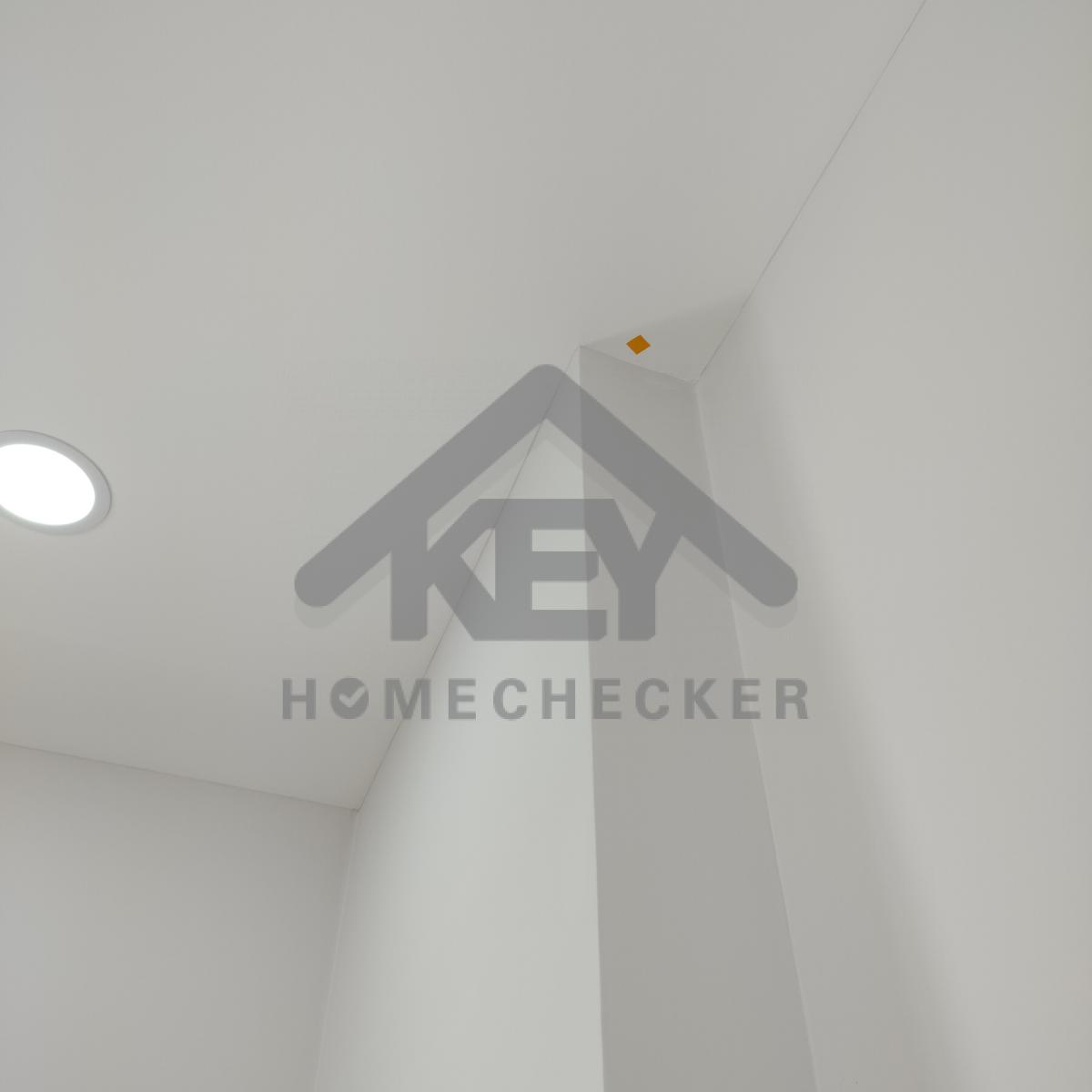

14. งานห้องนอนชั้น 2 (3)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข บากช่องขอบวงกบประตู เข้าบานพับทั้งหมดให้เรียบร้อย
*แนะนำติดตั้งตัวเบรคกันชนประตูเพิ่มเติม
แก้ไข บากช่องเข้าขอบวงกบให้เรียบร้อย
แก้ไข พื้นยวบ ติดตั้งตัวจบขอบพื้นให้แน่นหนาและเก็บซิลิโคนให้เรียบร้อย
แก้ไข เก็บงานรอยต่อบัวพื้น และเก็บหัวตะปูบัวพื้นรอบห้องทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวผนังและขอบหน้าต่างและเก็บสีให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวผนังและขอบหน้าต่างและเก็บสีให้เรียบร้อย

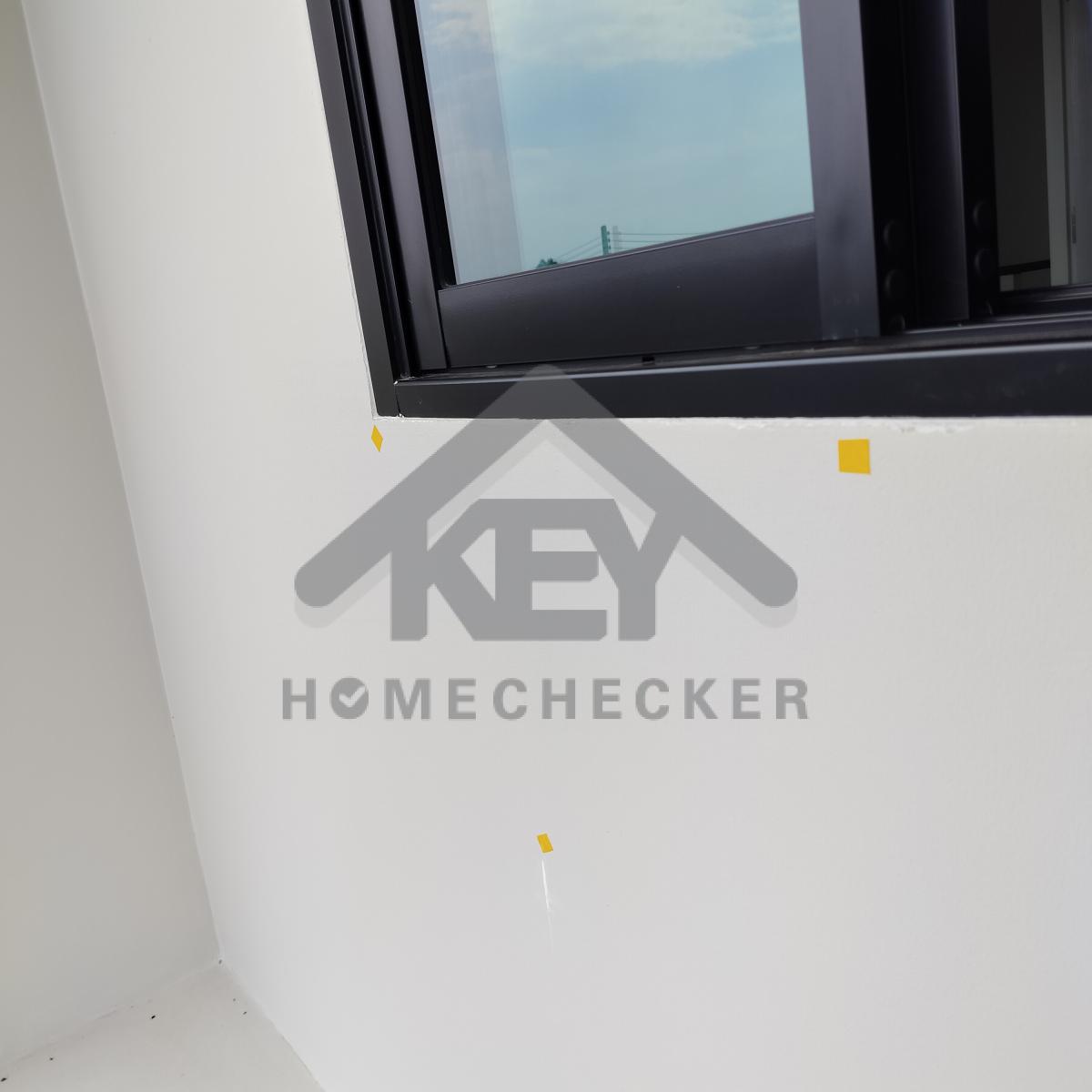

แก้ไข เก็บรอยแตกร้าวเก็บสี ผนังและขอบหน้าต่าง ด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสี ผนังและขอบหน้าต่าง ด้านนอกทั้งหมดให้เรียบร้อย

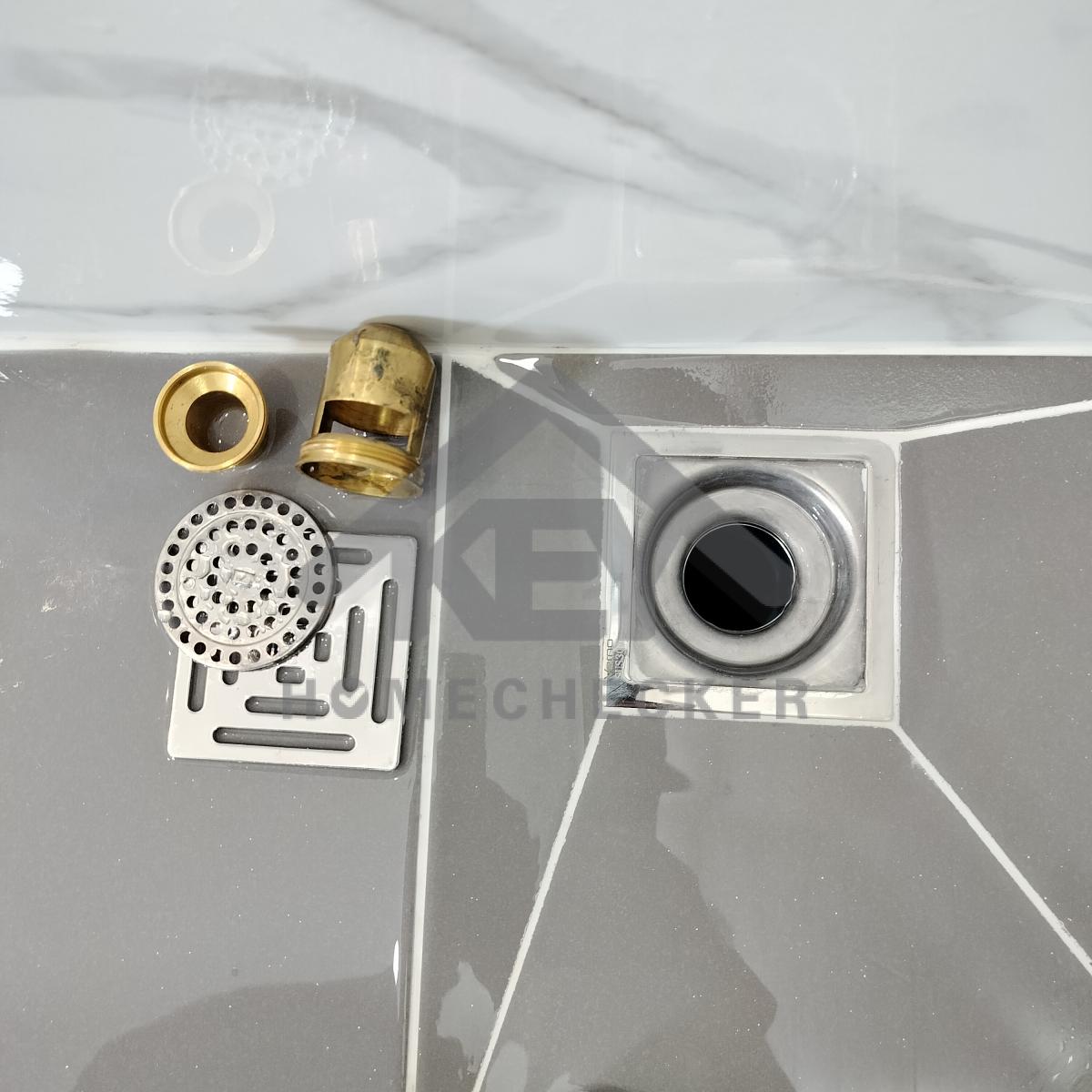

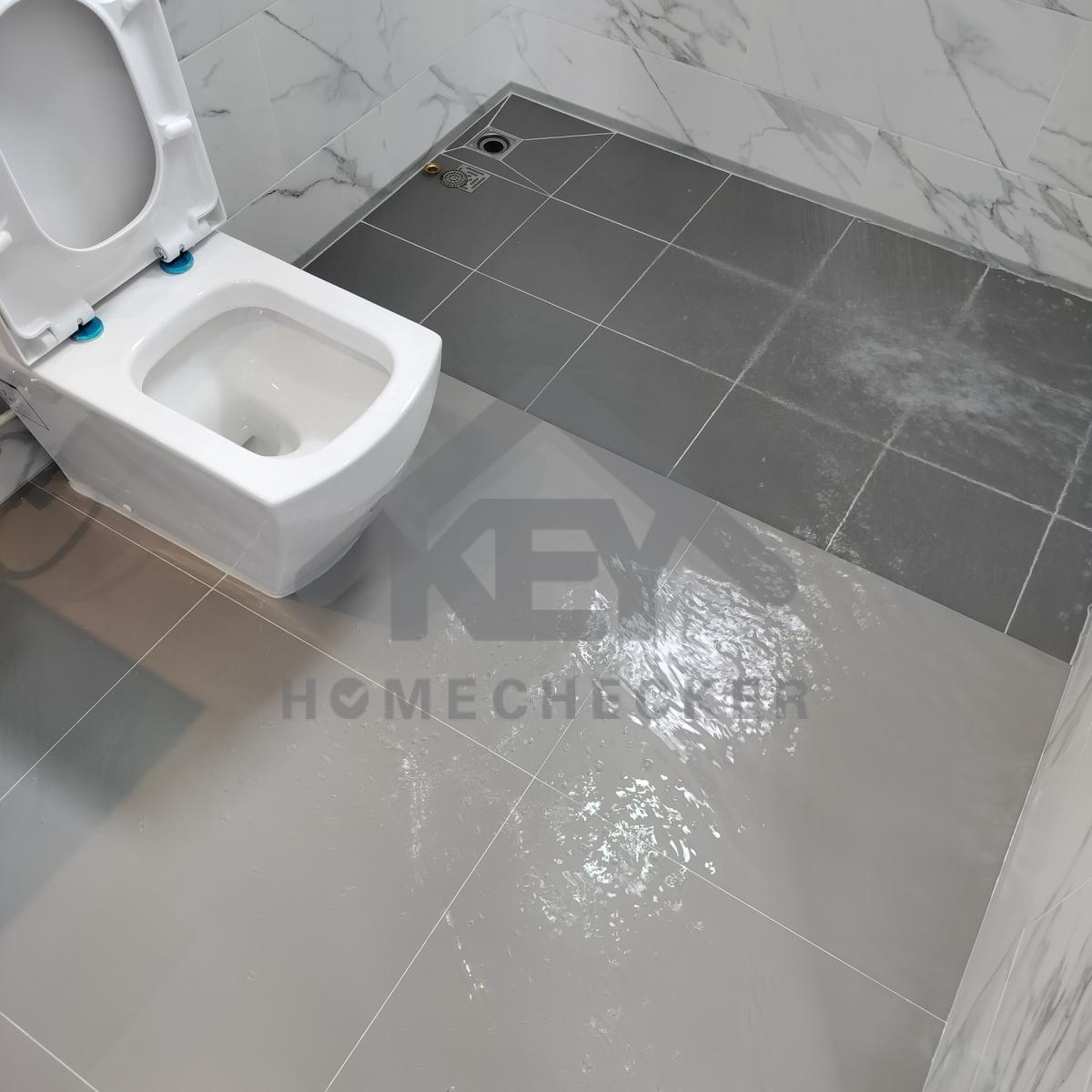

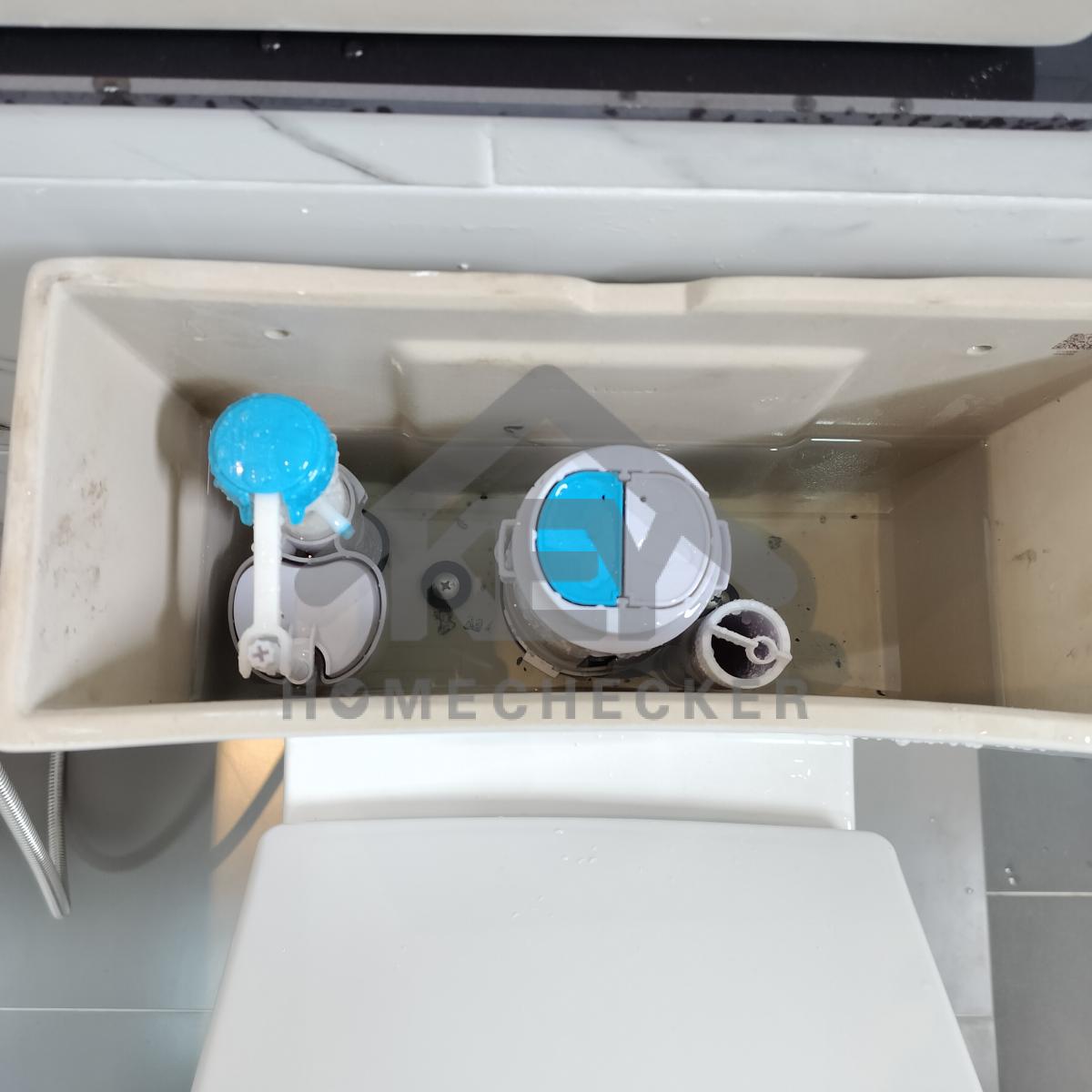

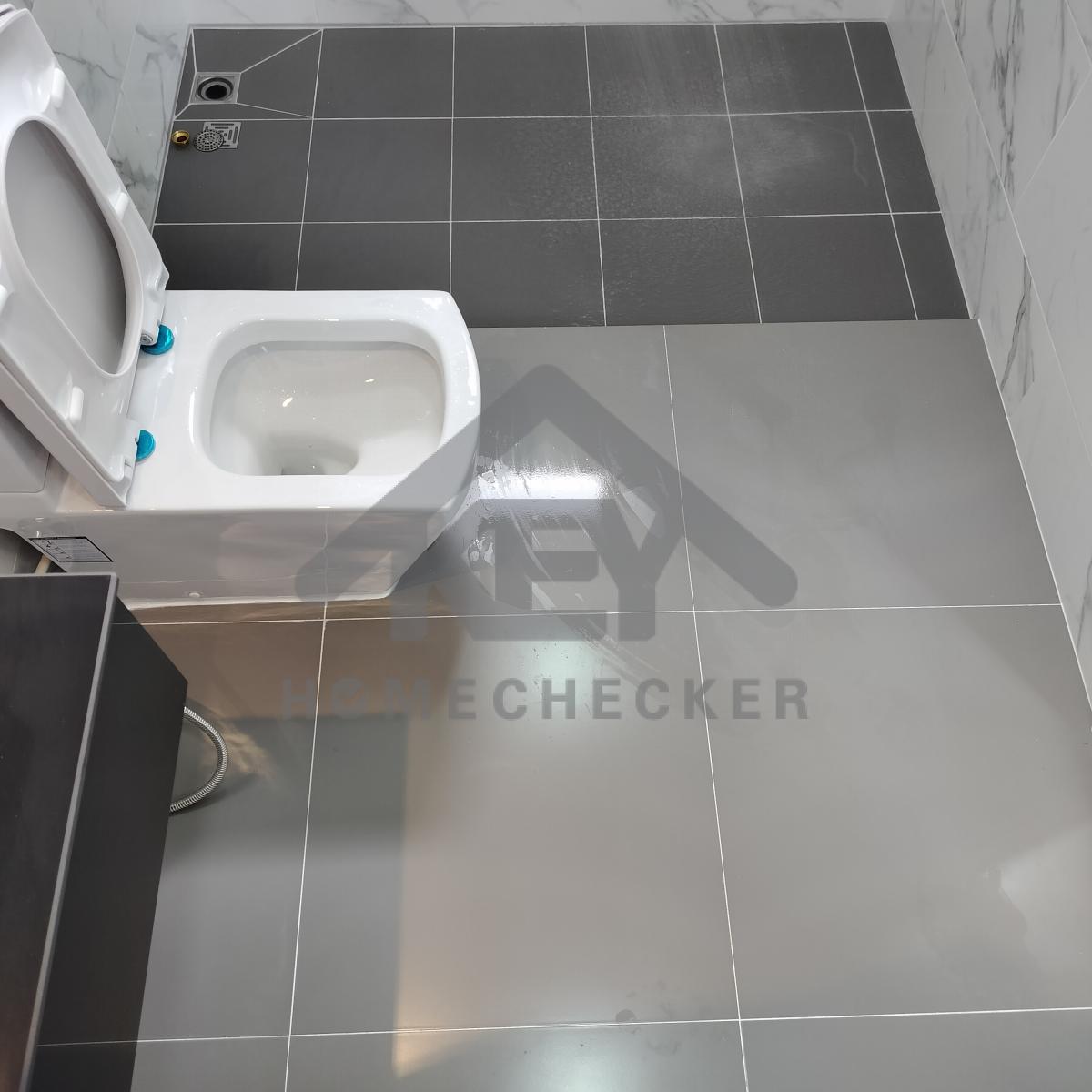

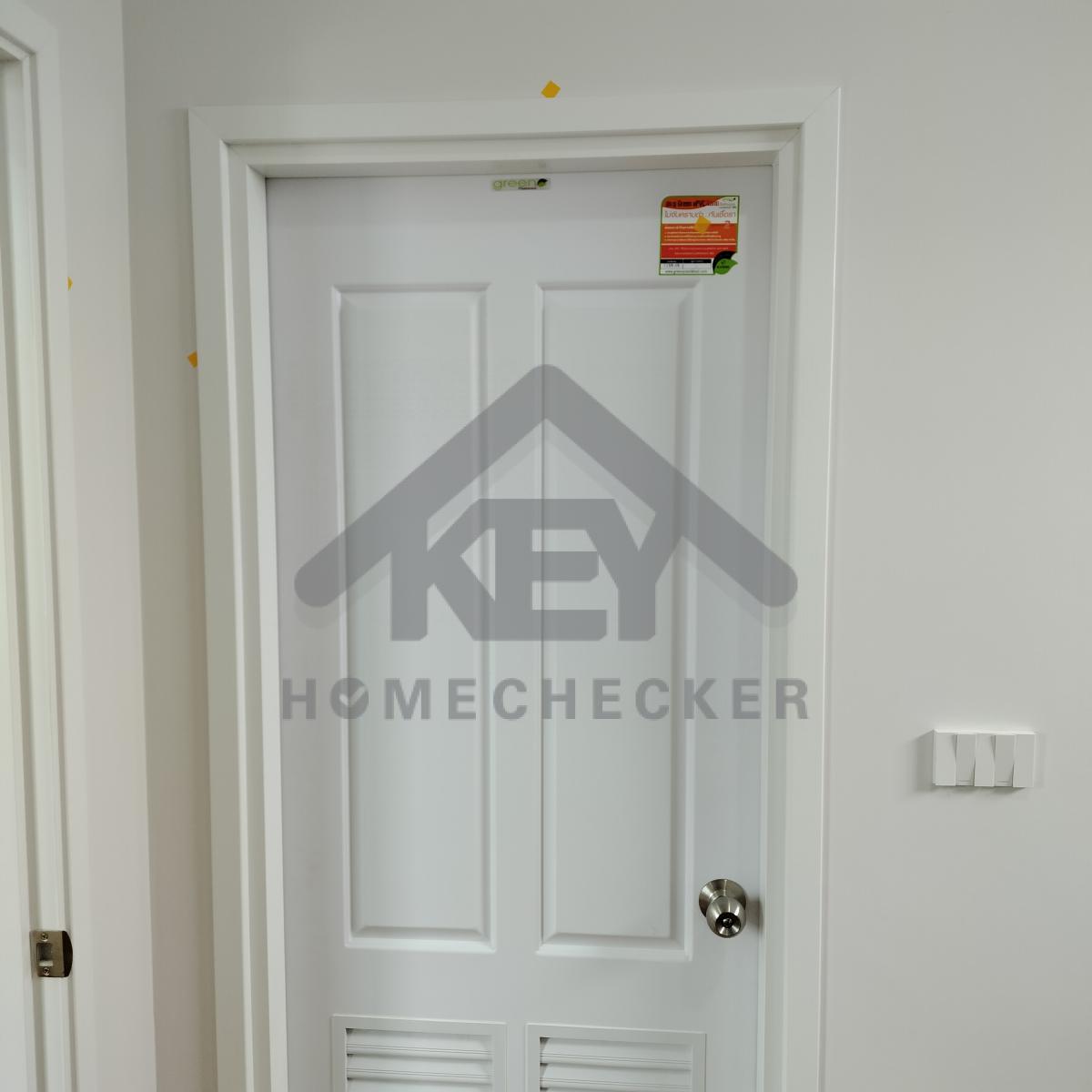

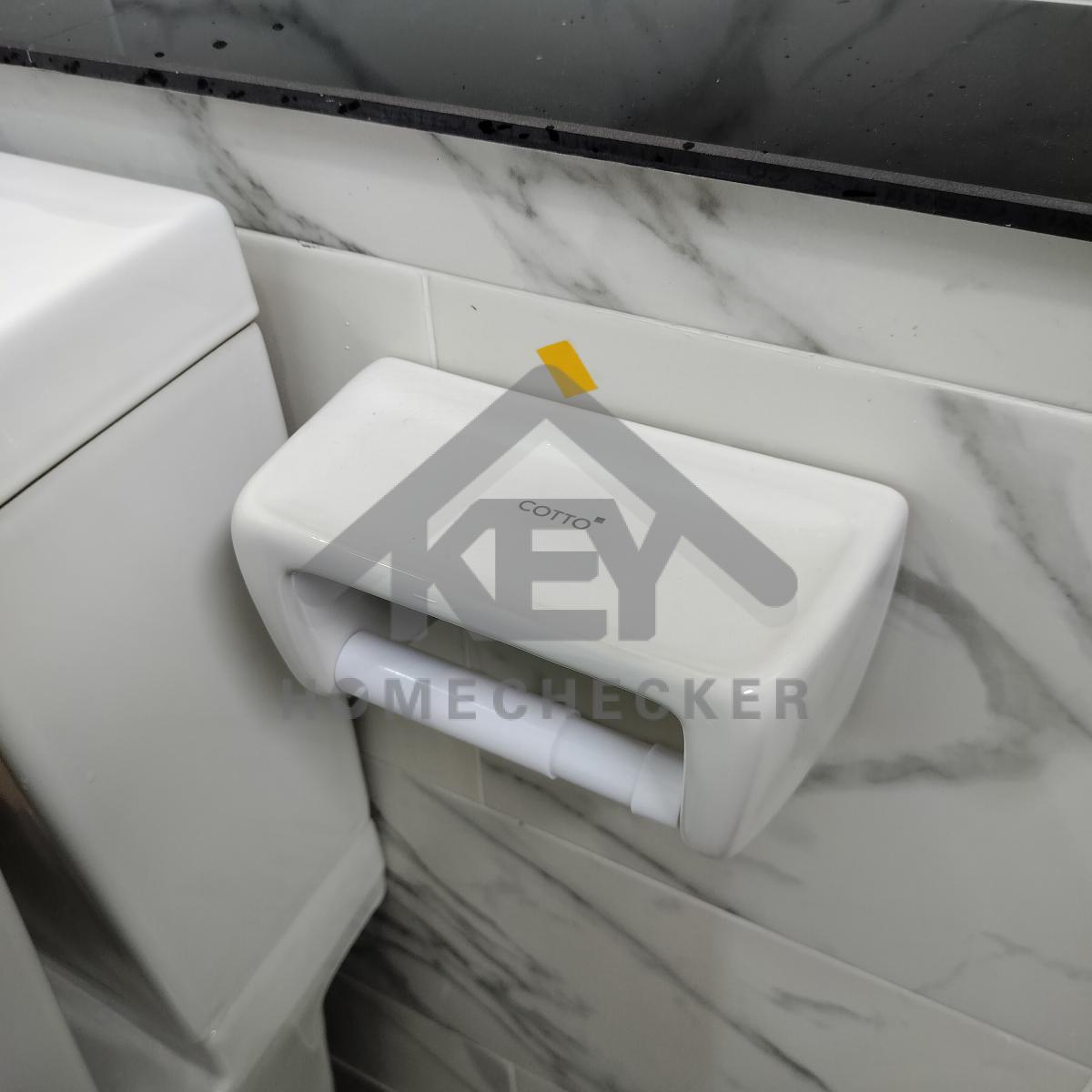

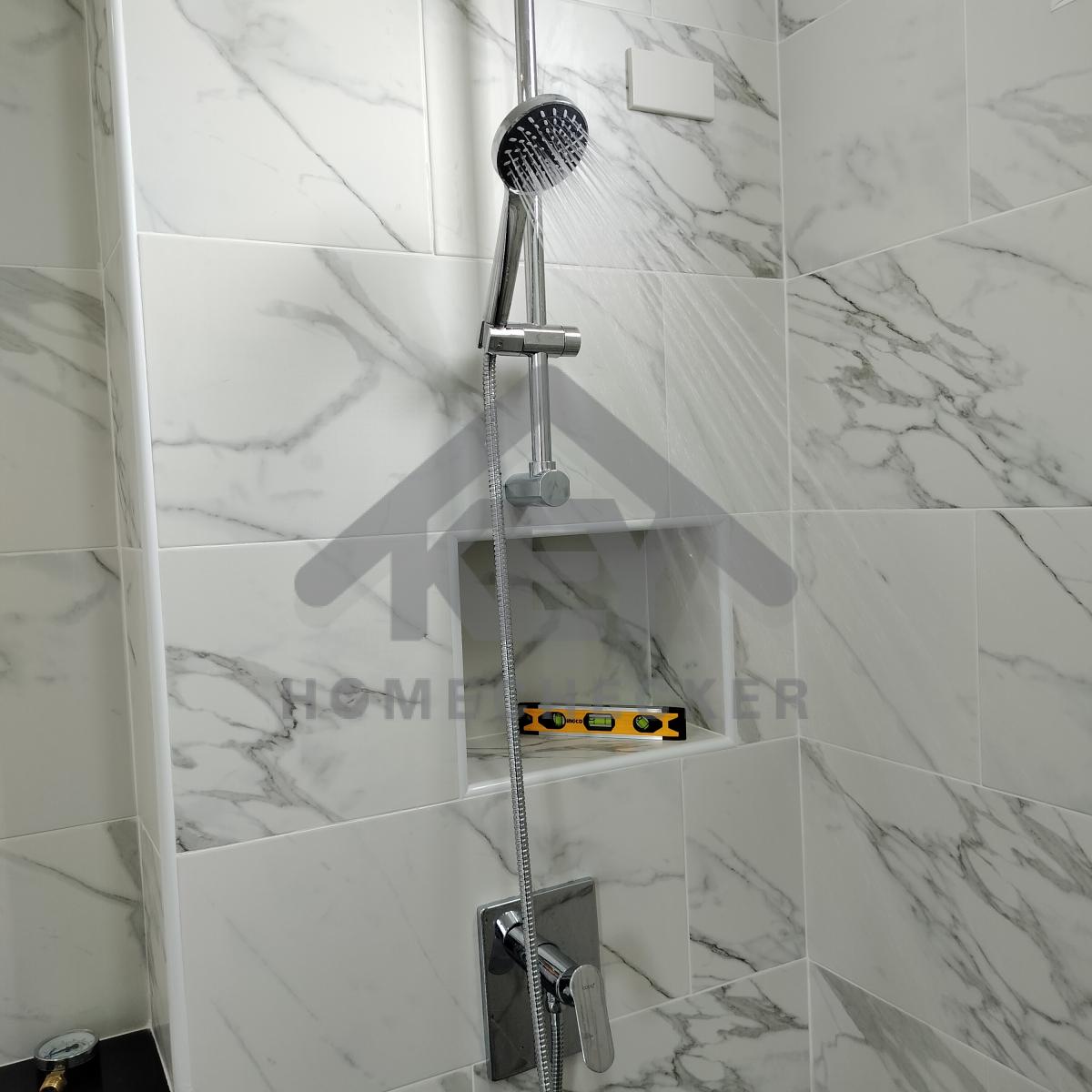

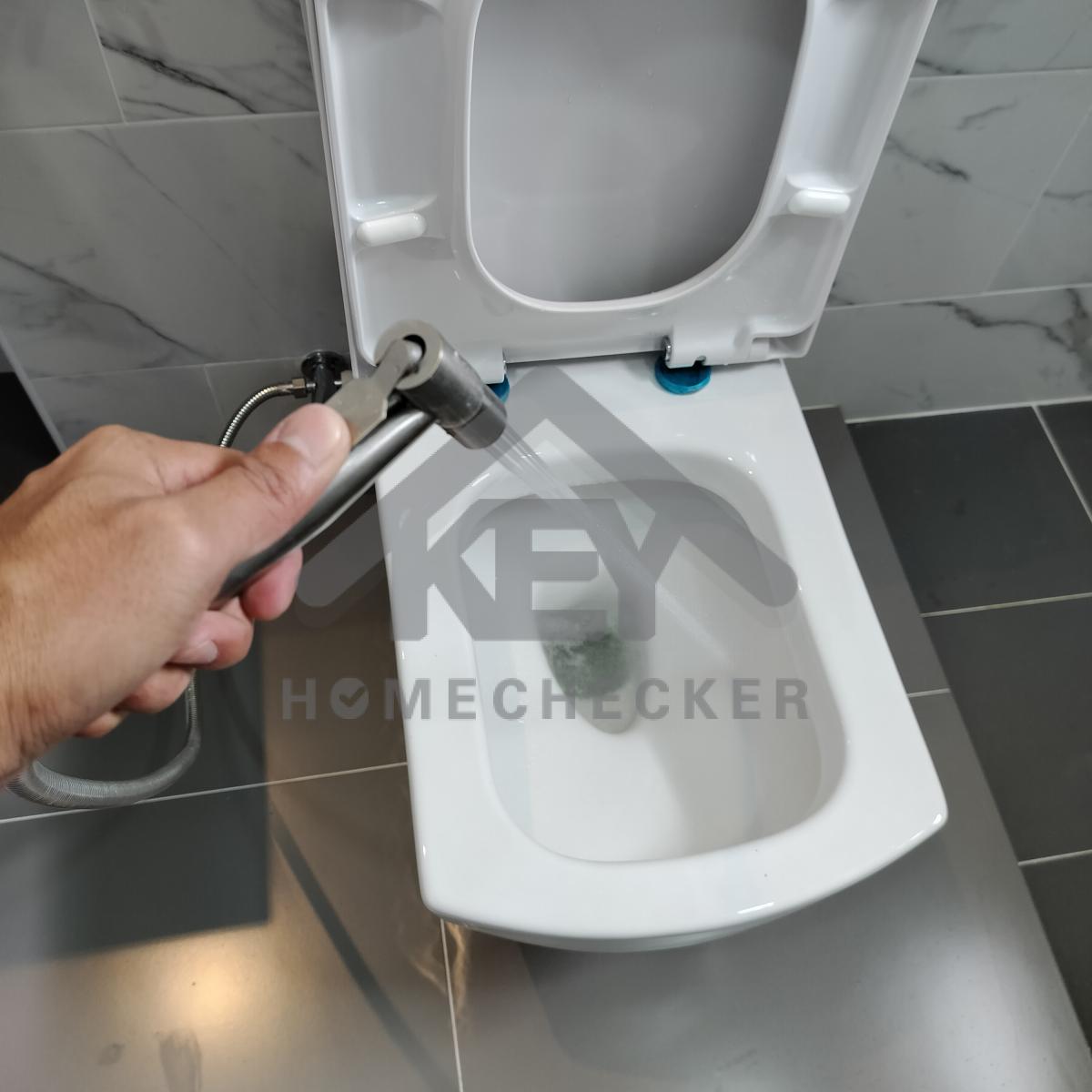

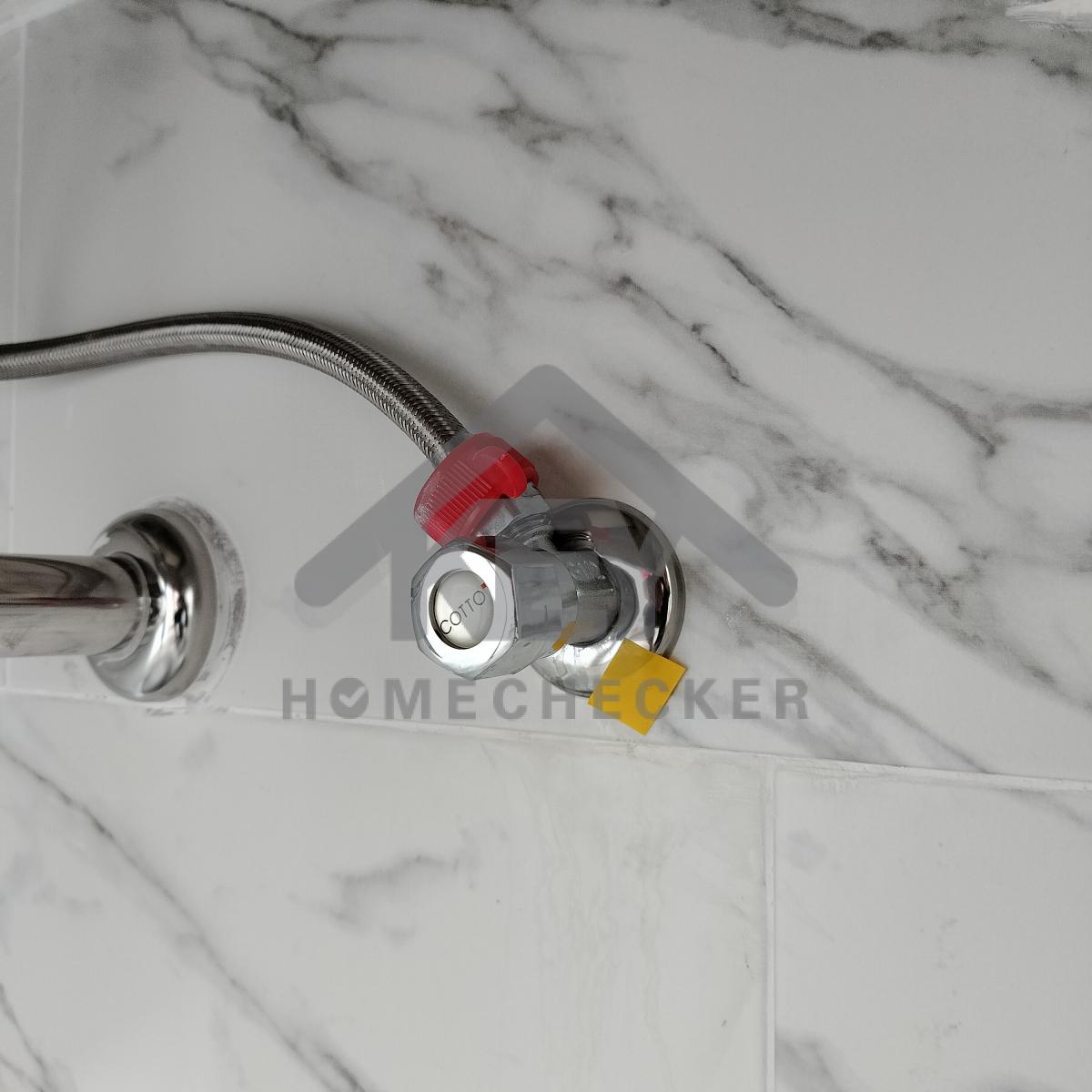

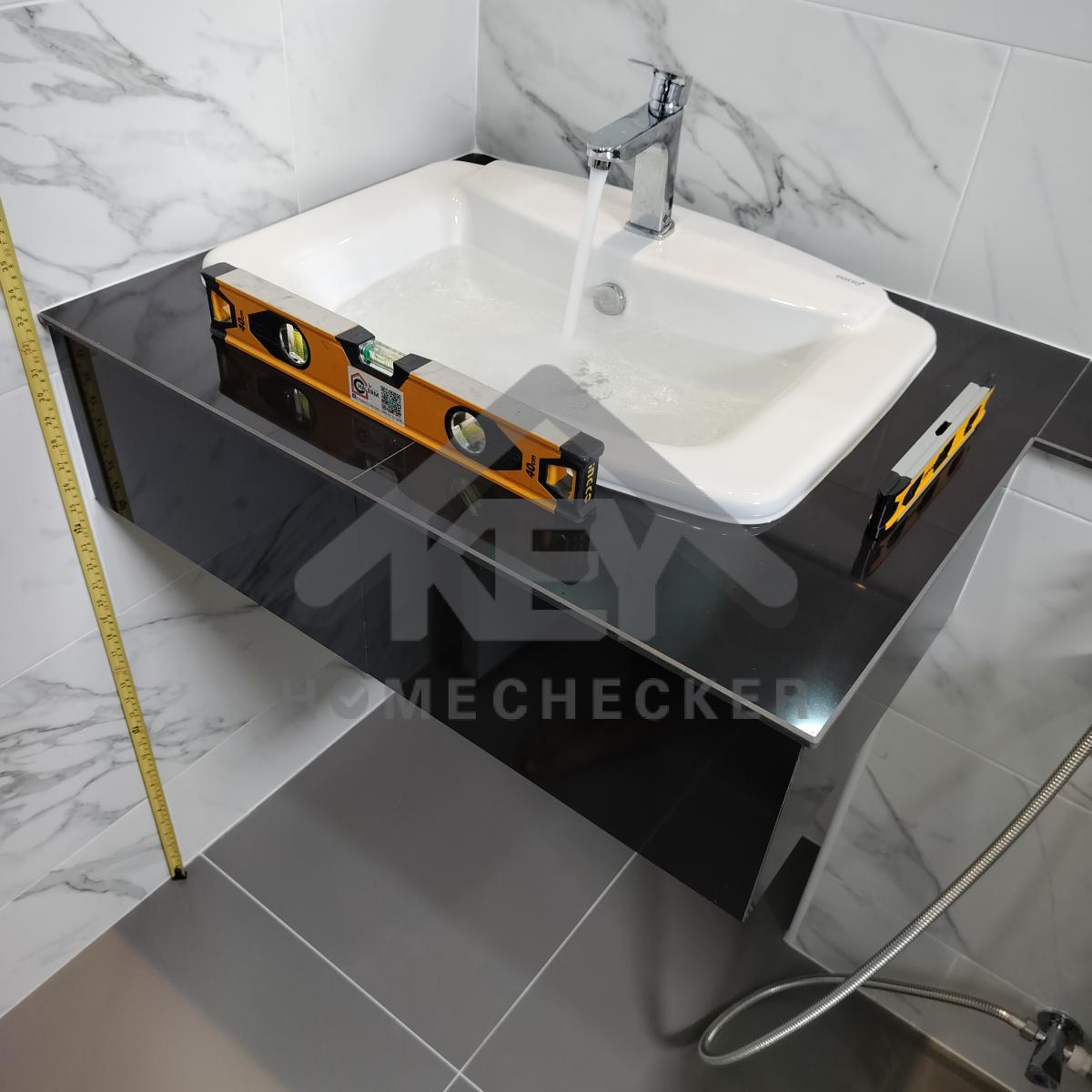

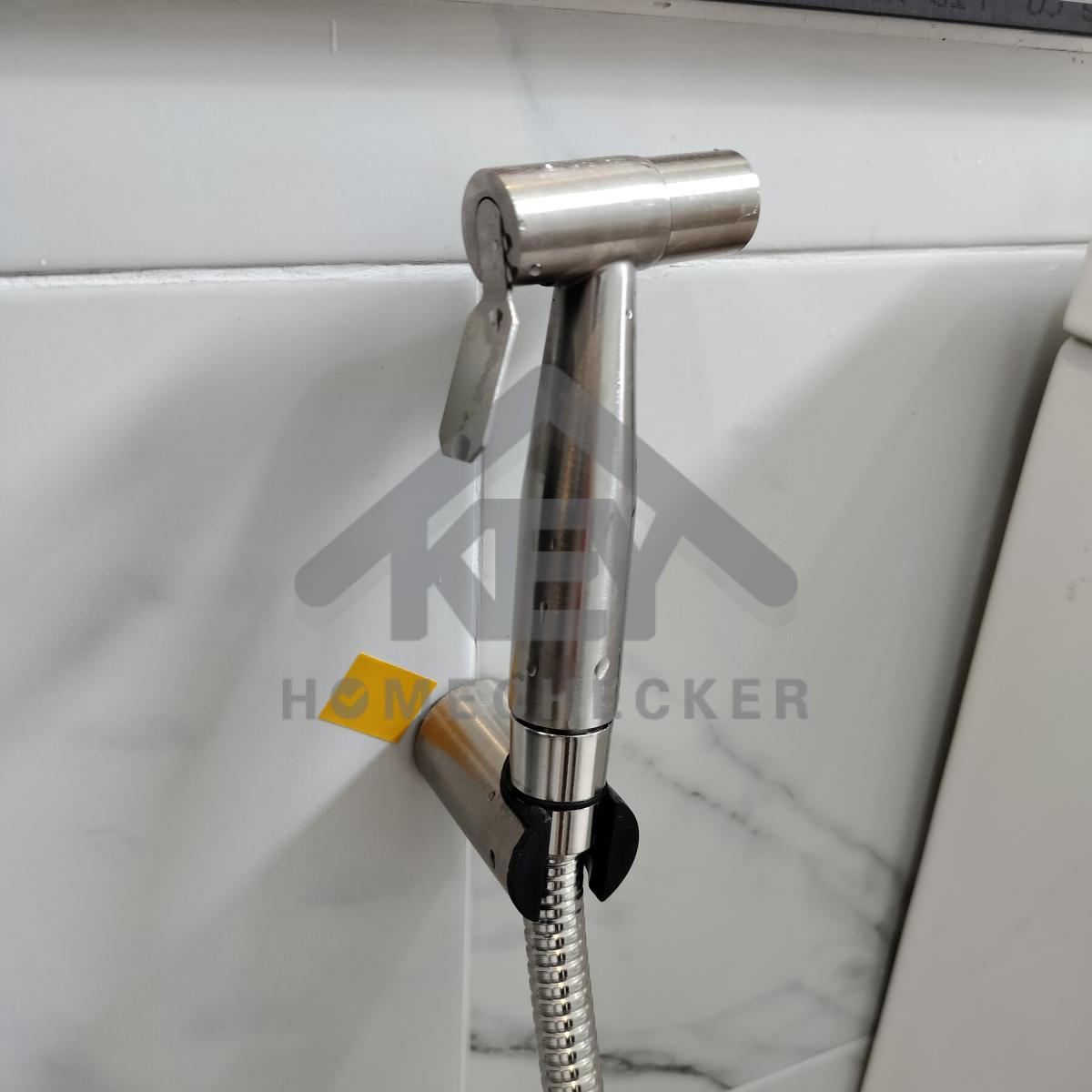

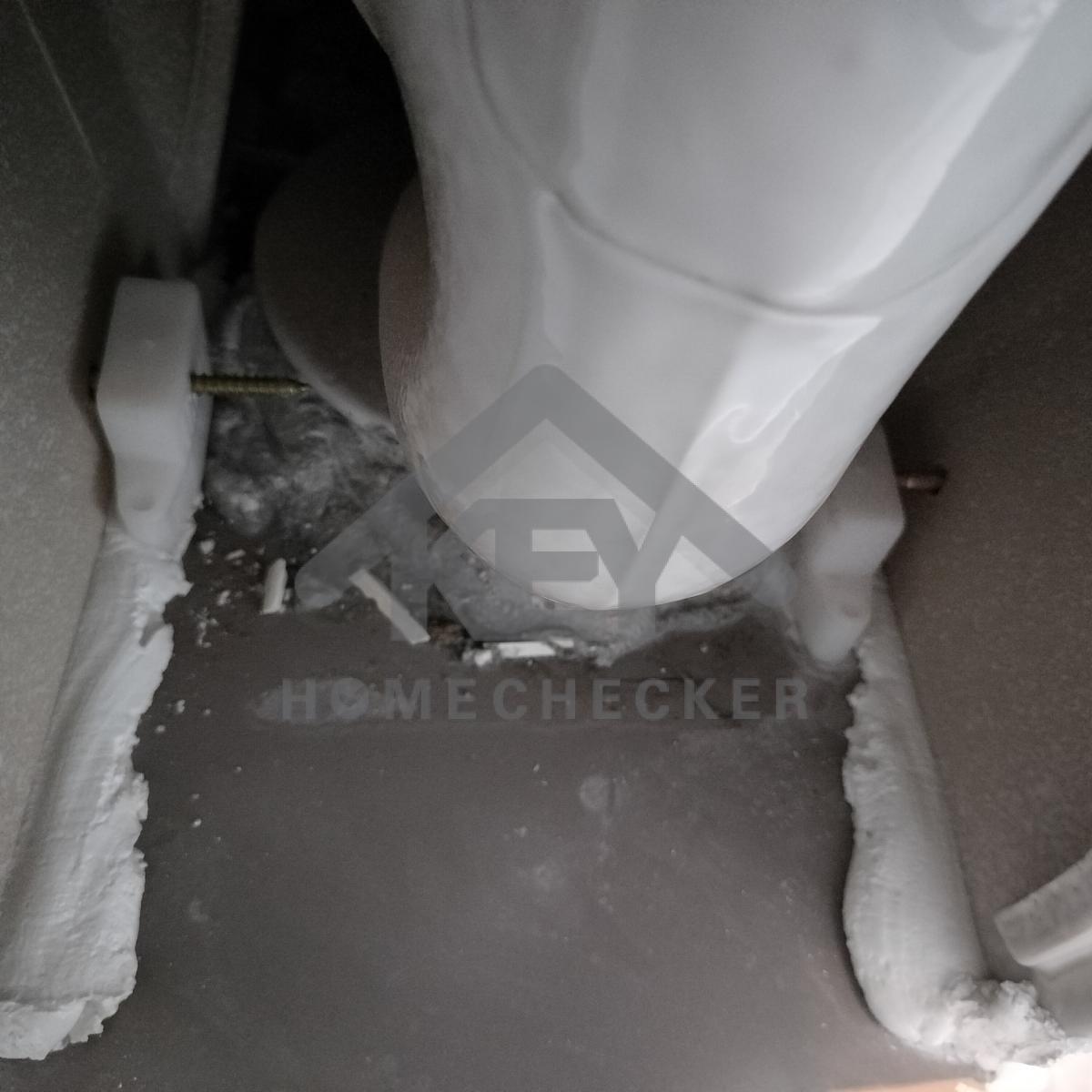

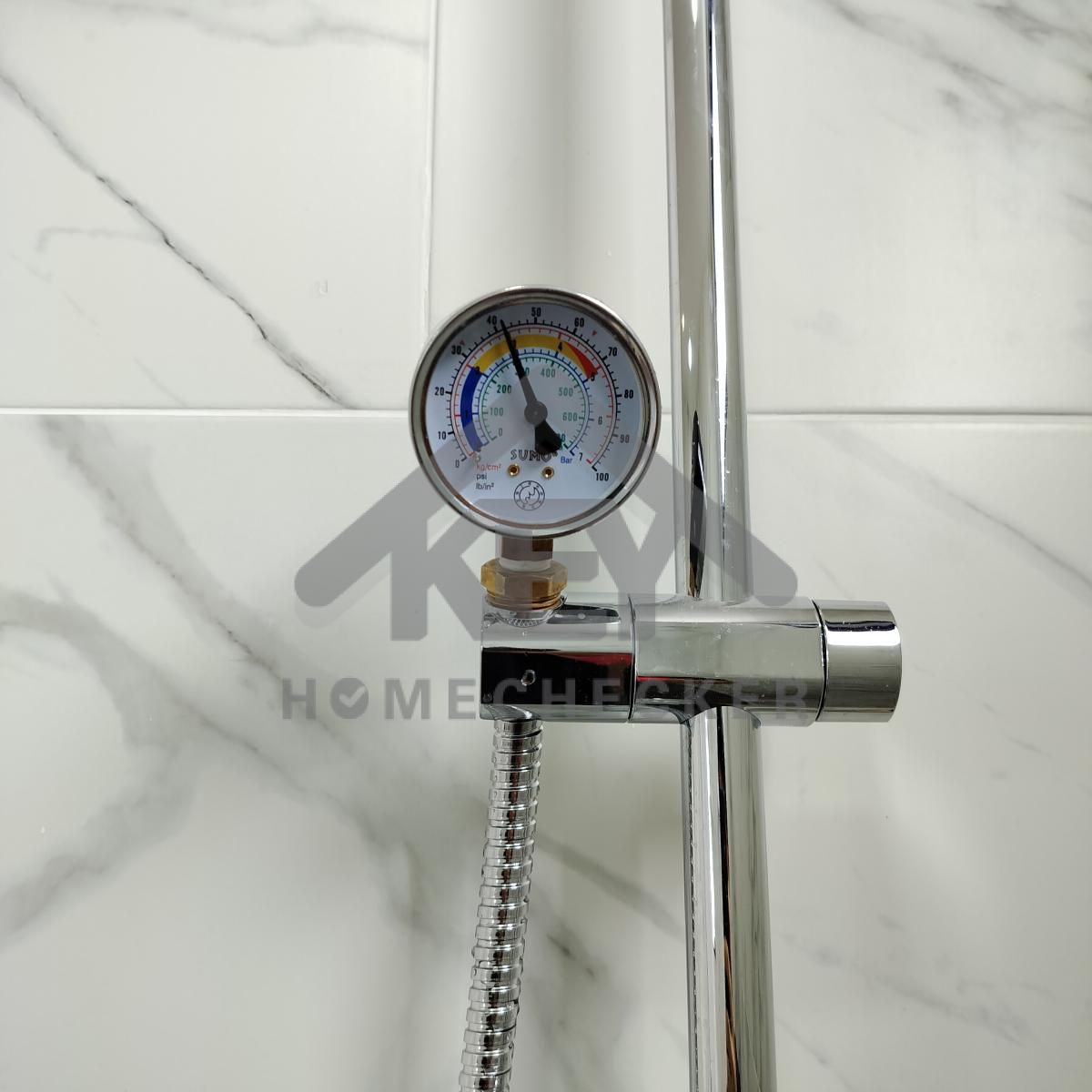

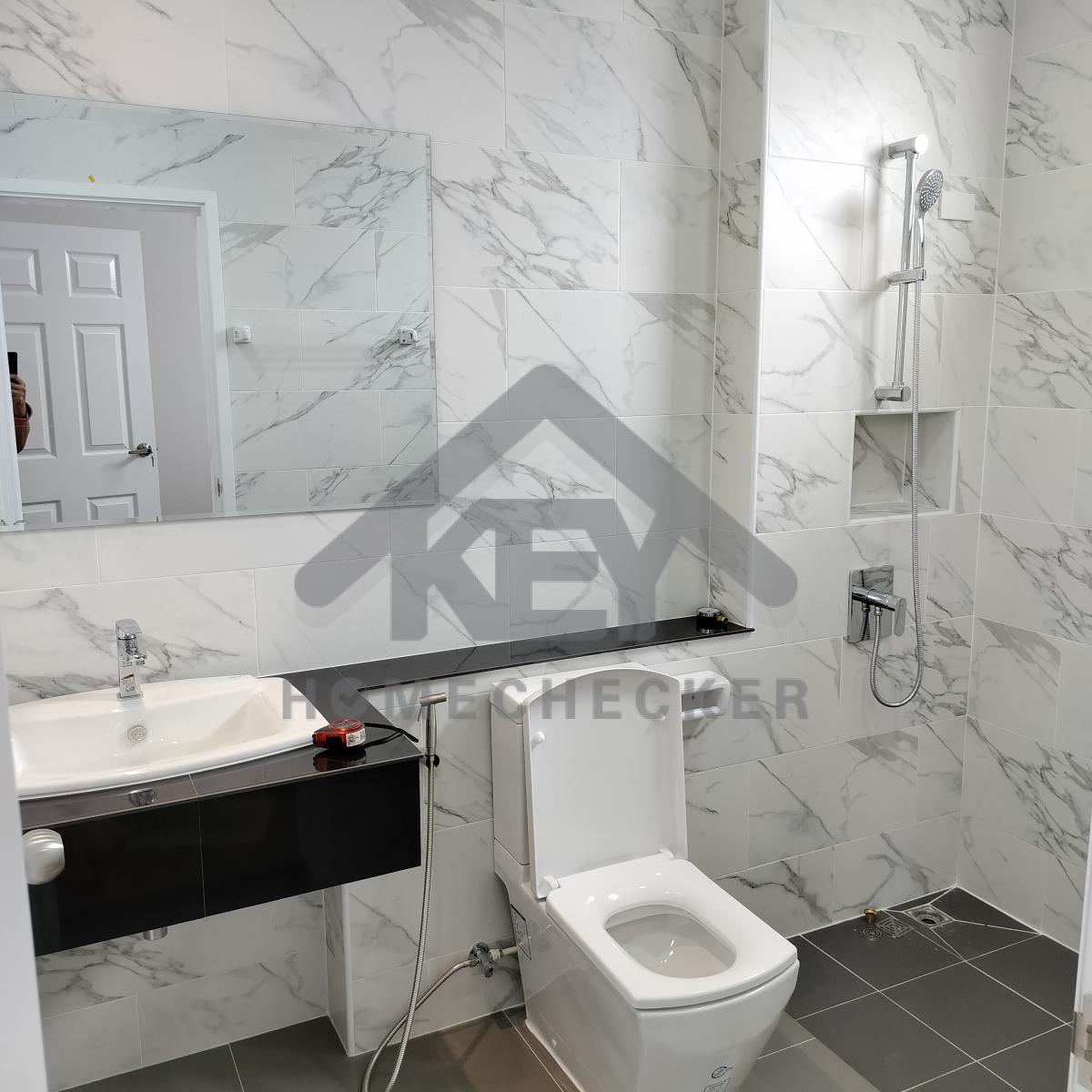

15. งานห้องน้ำชั้น 2 (1)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
(ทำความสะอาดผนังห้องน้ำเพิ่มเติม)
งานเรียบร้อยดี

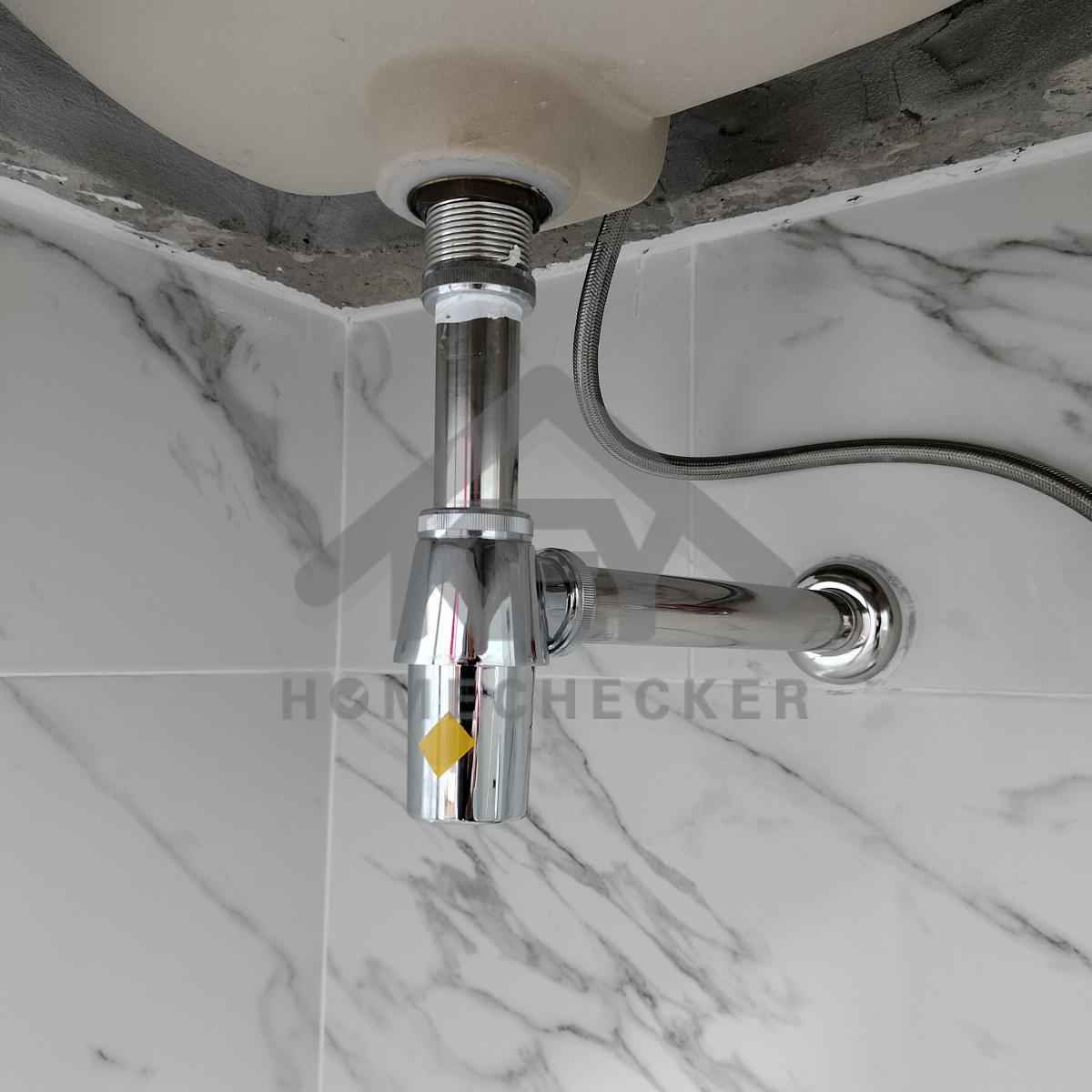

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม
แก้ไข วาล์วน้ำมีน้ำรั่วซึม
งานเรียบร้อยดี

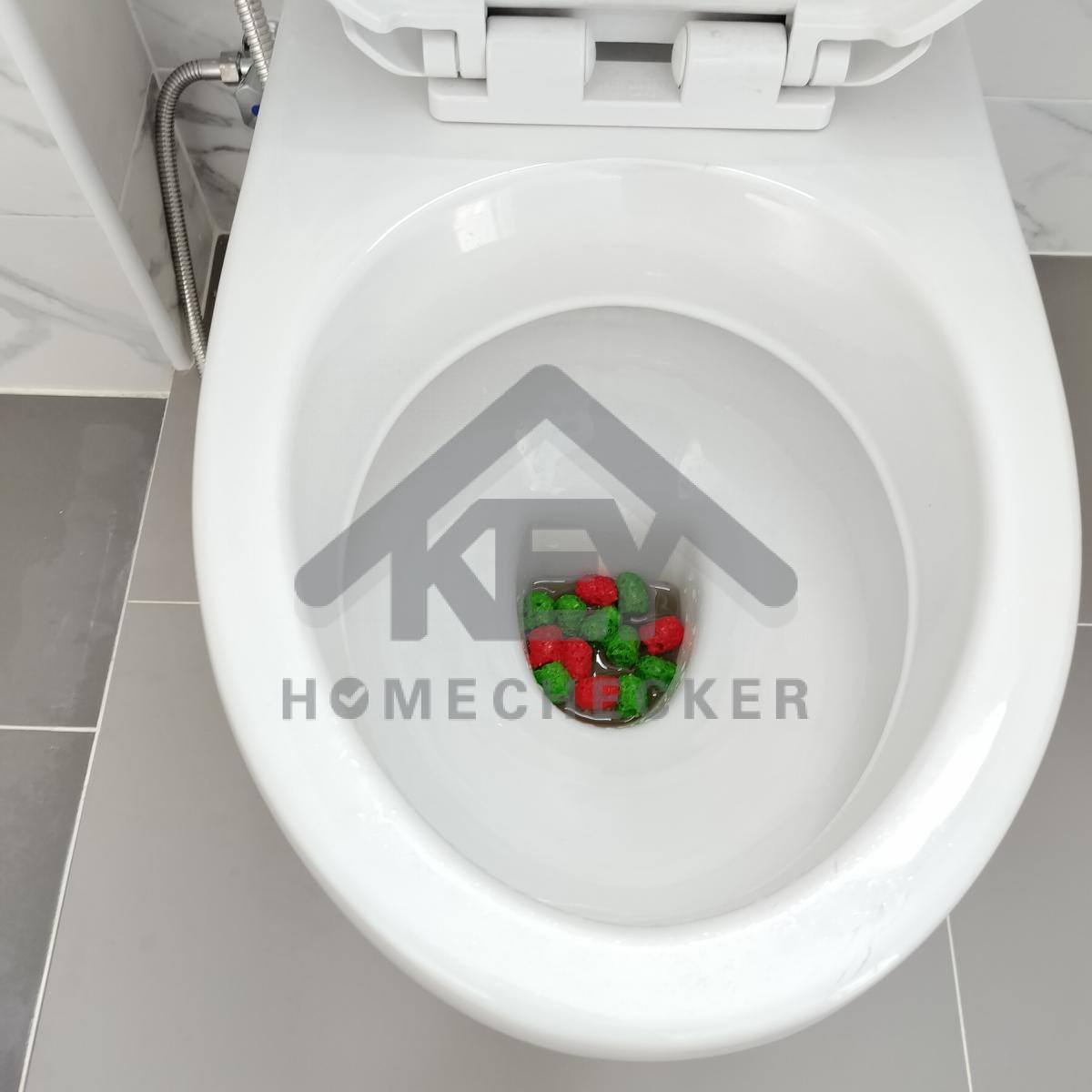

แก้ไข อุดช่องขอบท่อโถสุขภัณฑ์กันกลิ่นเพิ่มเติม
งานเรียบร้อยดี

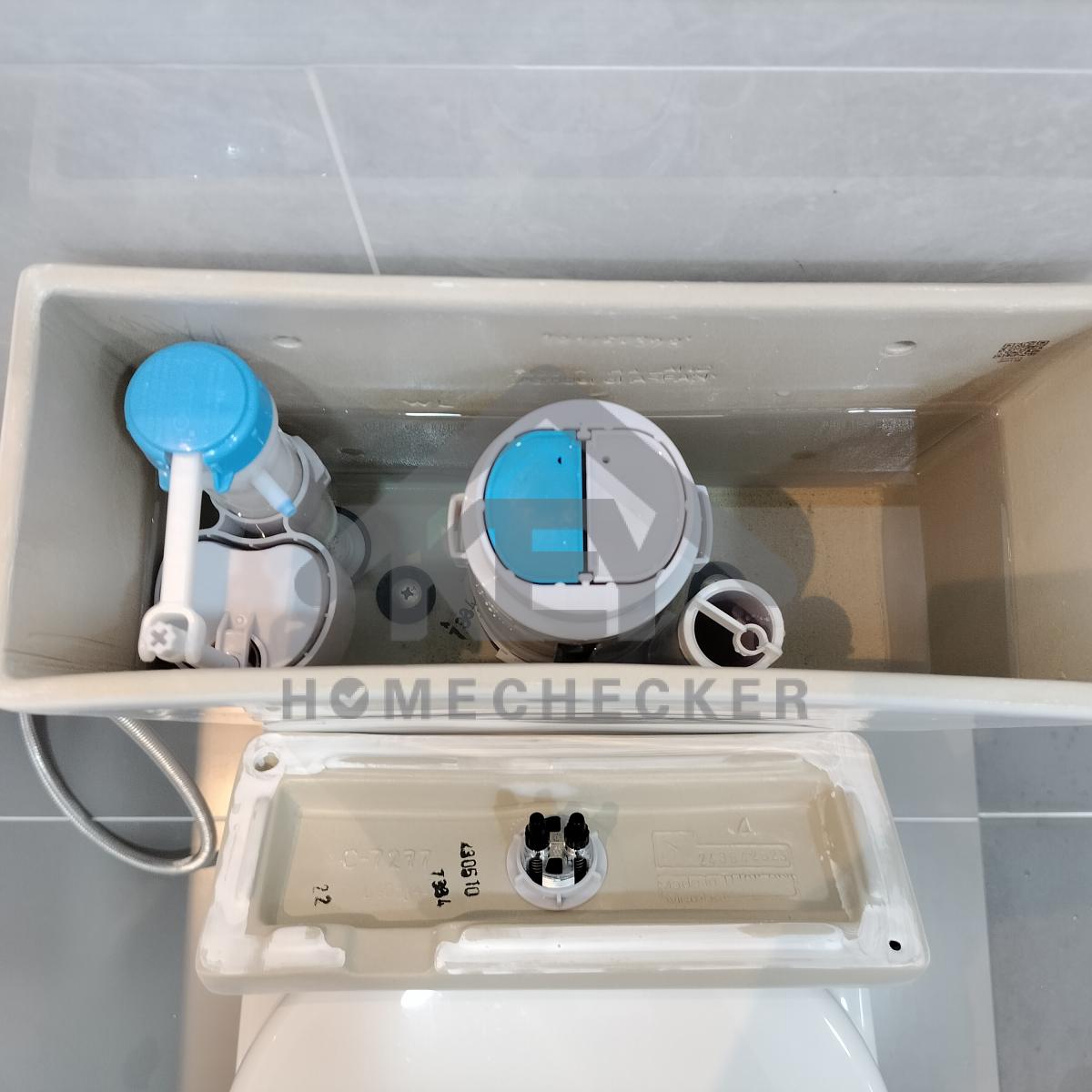

ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี
แก้ไข ติดตั้งหม้อพักน้ำโถสุขภัณฑ์ให้แน่นหนา
งานเรียบร้อยดี
แก้ไข ติดตั้งที่ยึดจับสายฉีดชำระให้แน่นหนา

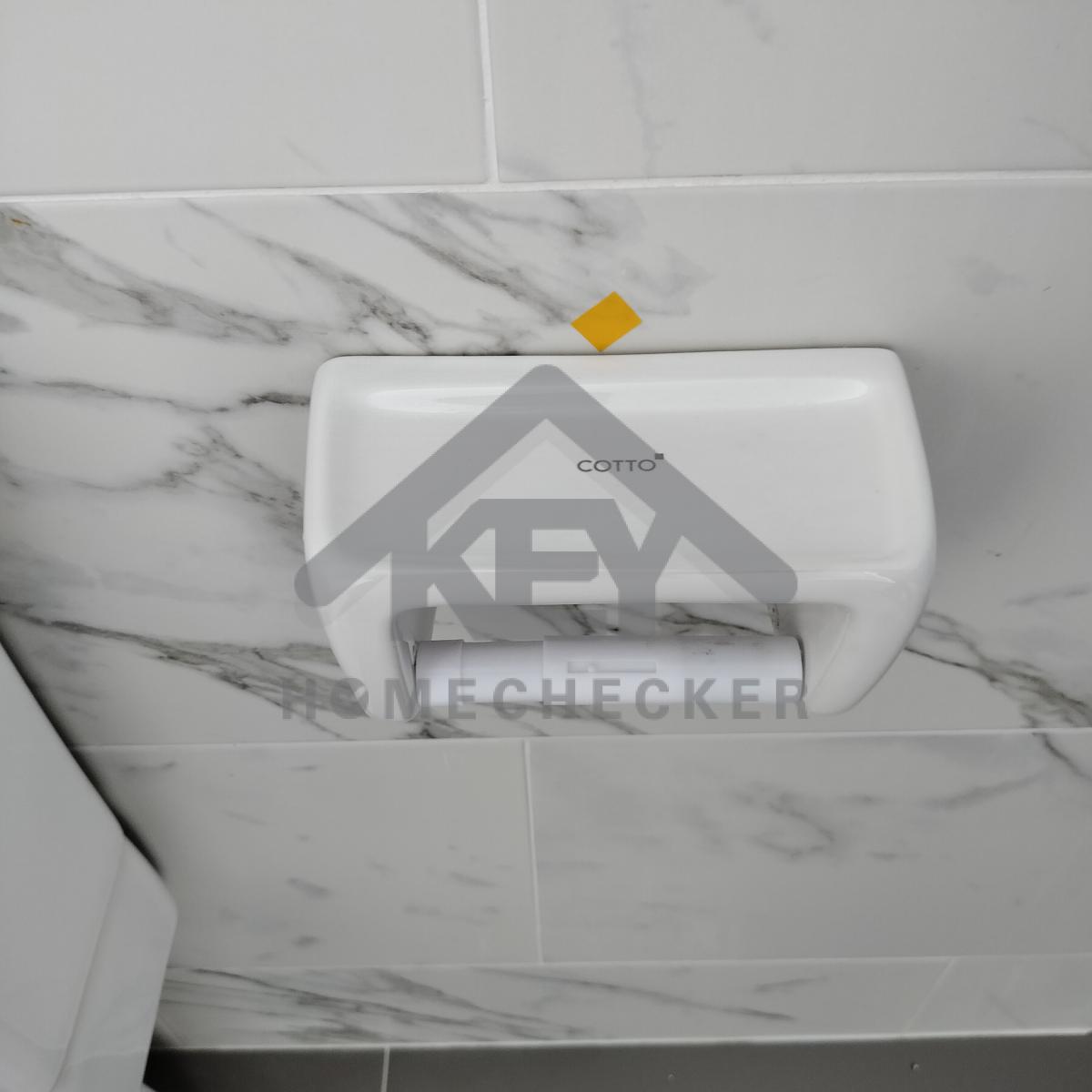

แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบที่ใส่กระดาษทิชชู่ให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตู
และลอกสติ๊กเกอร์ทำความสะอาดคราบกาวบานประตูให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

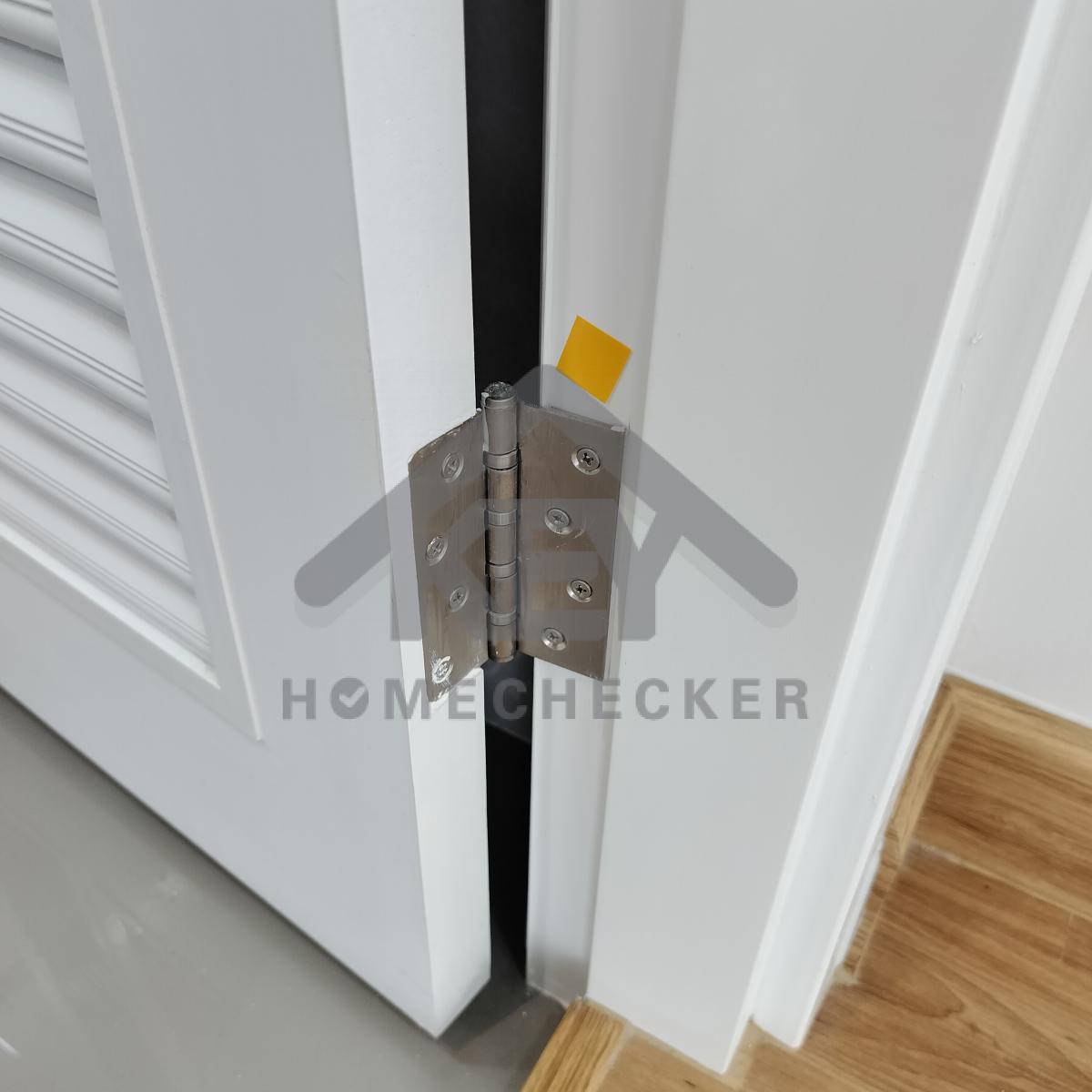

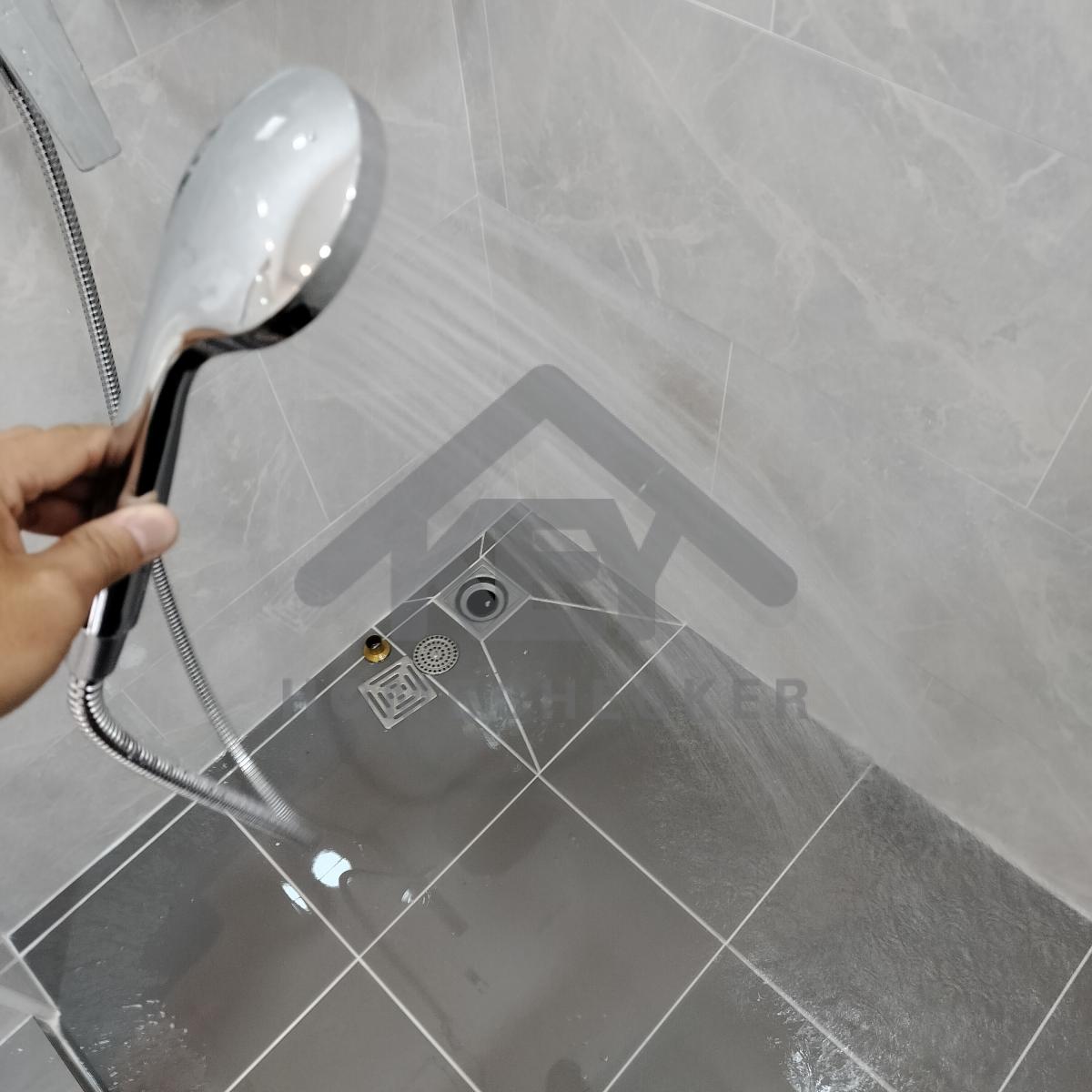

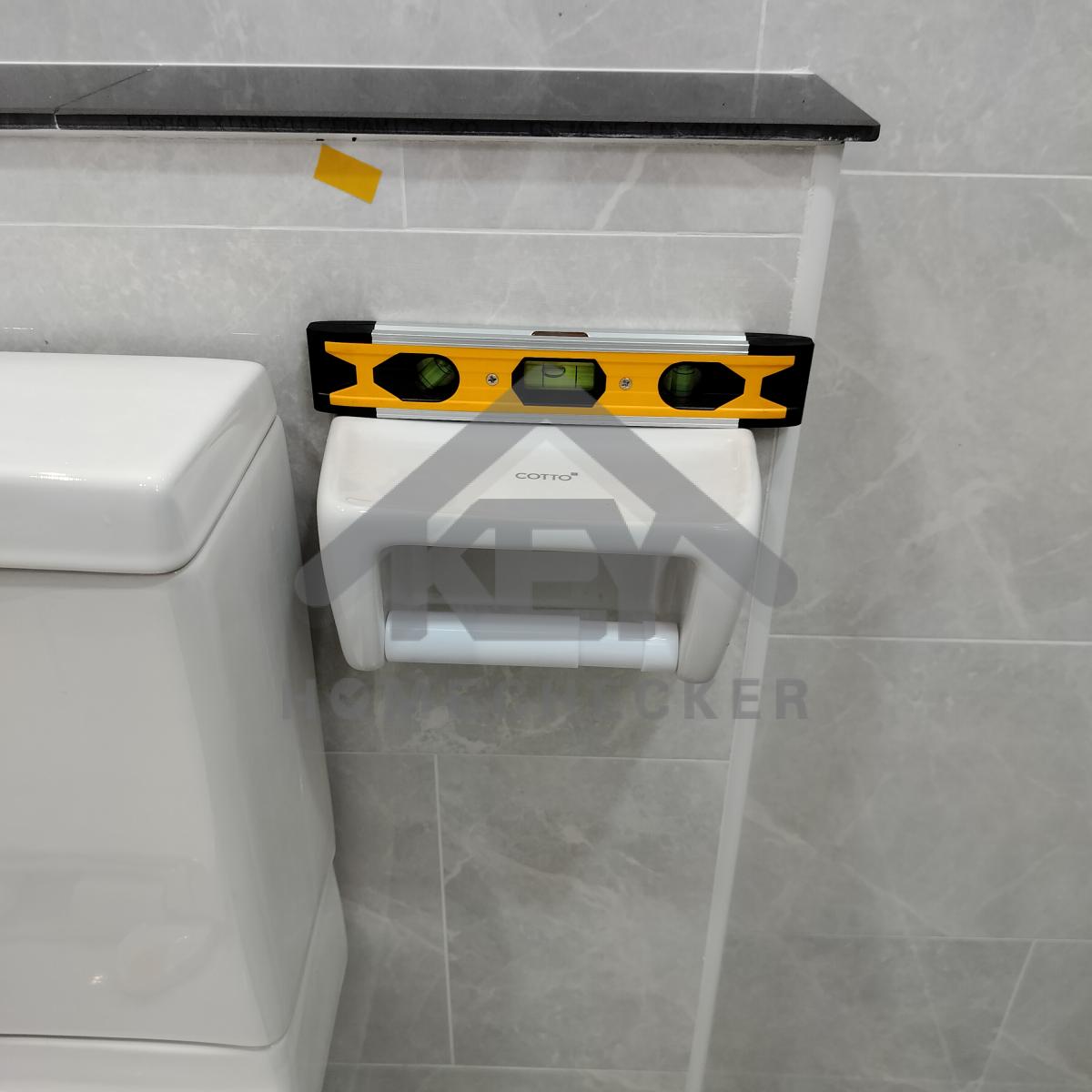

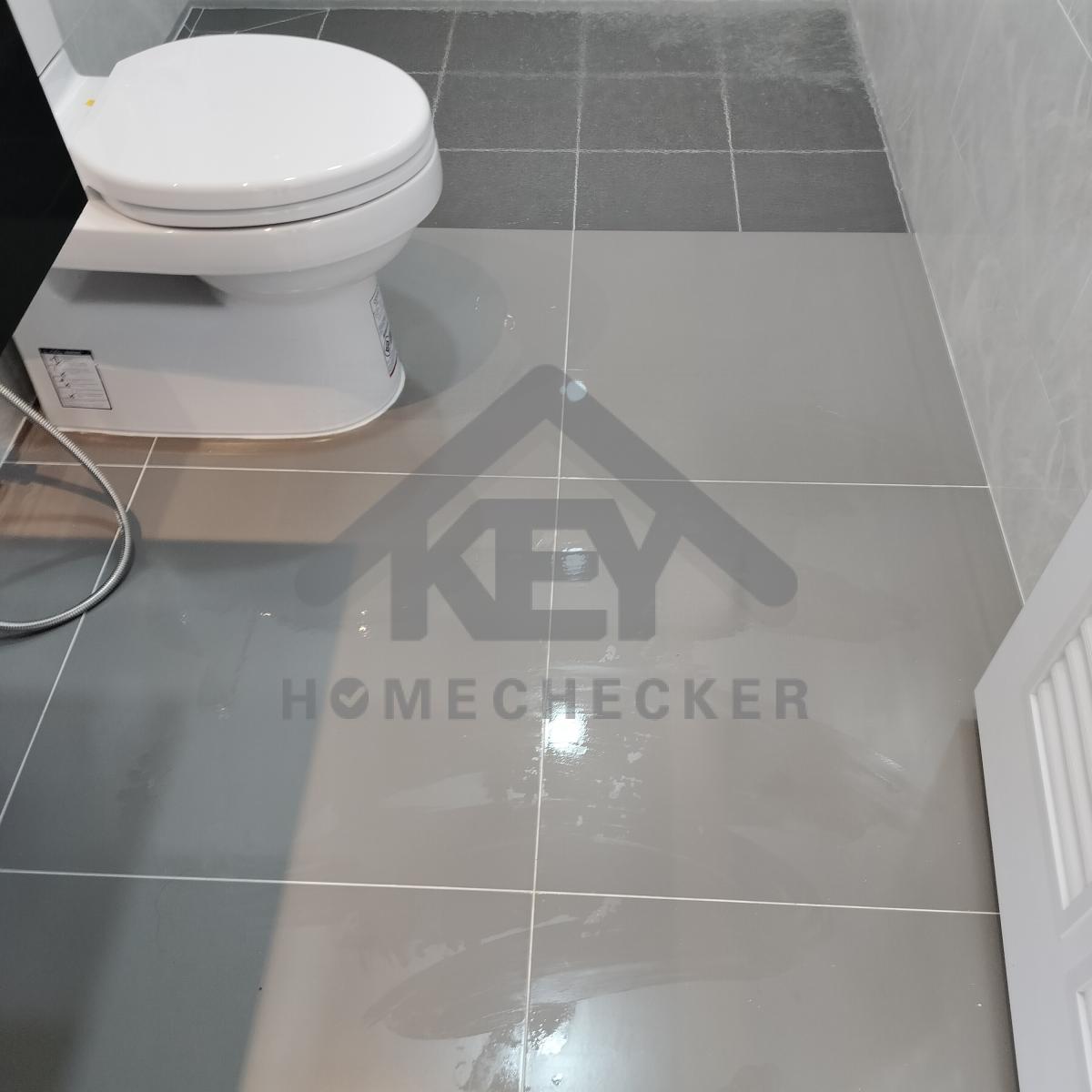

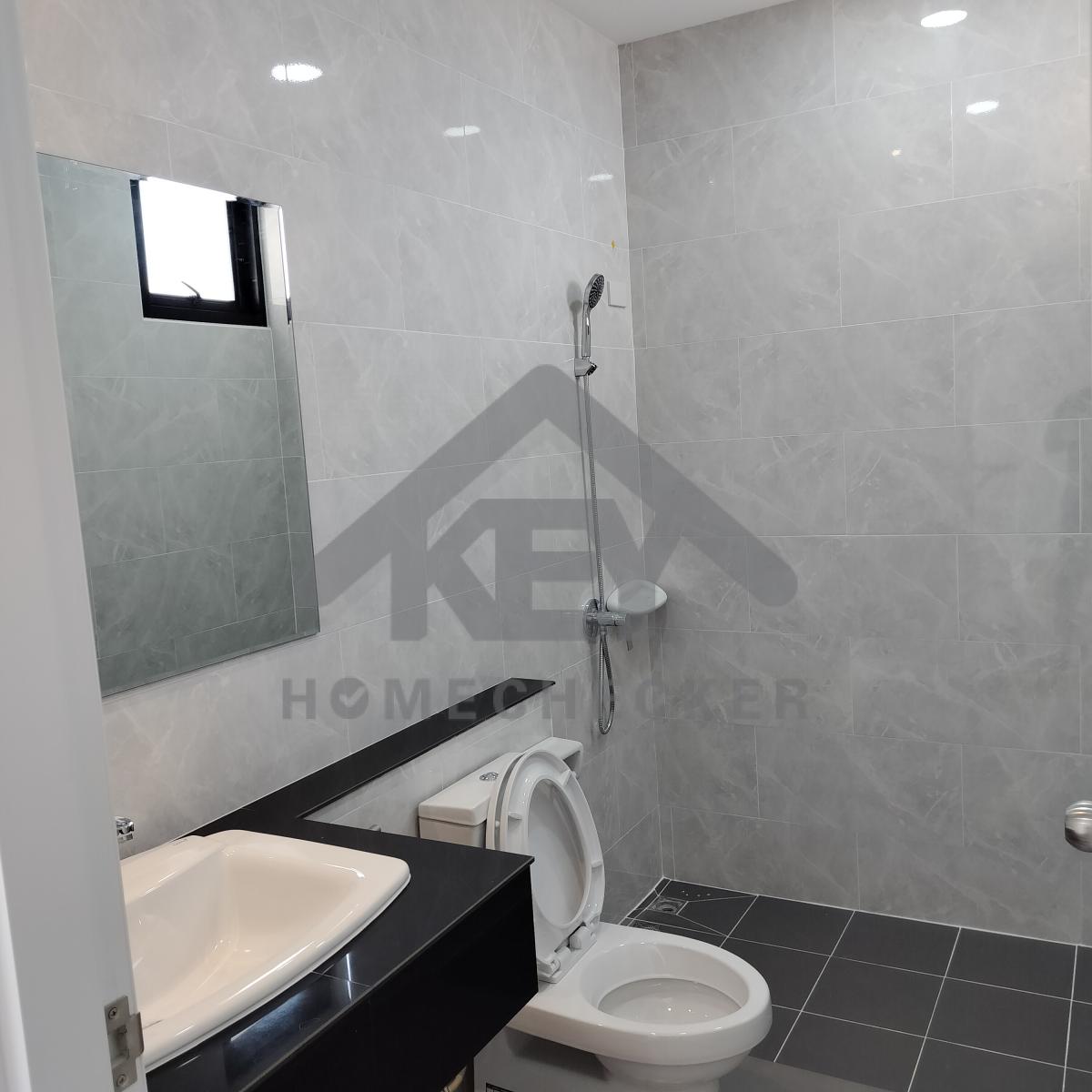

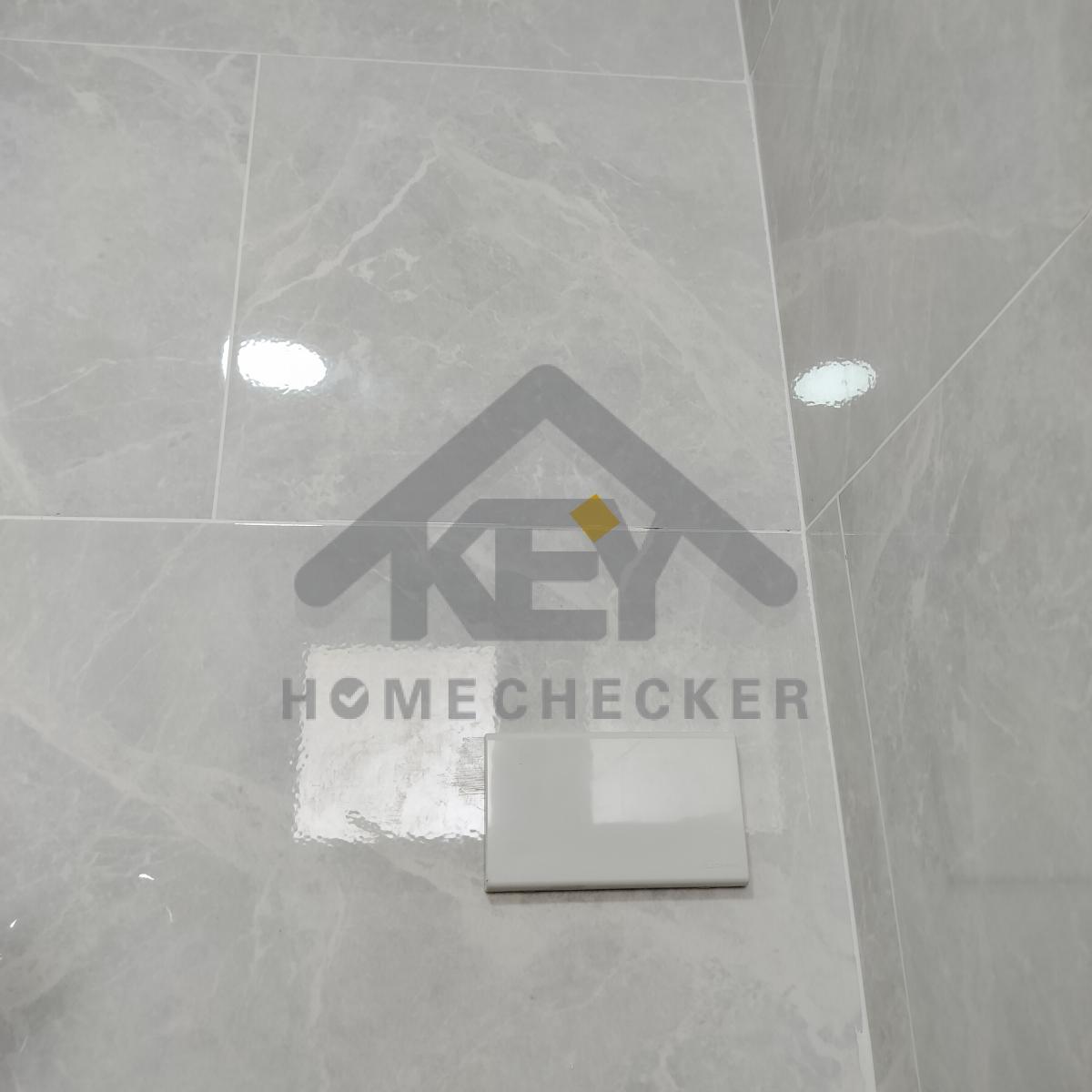

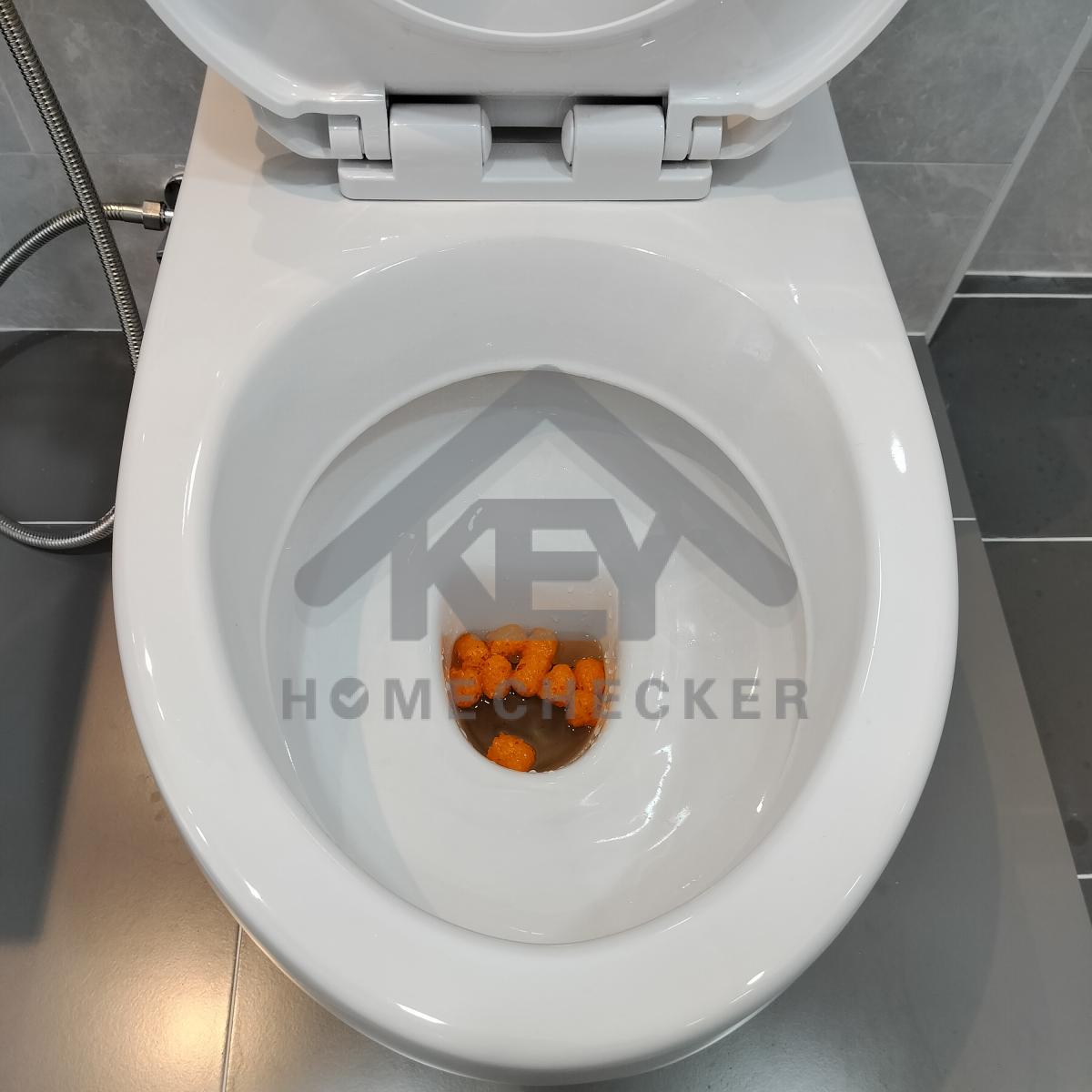

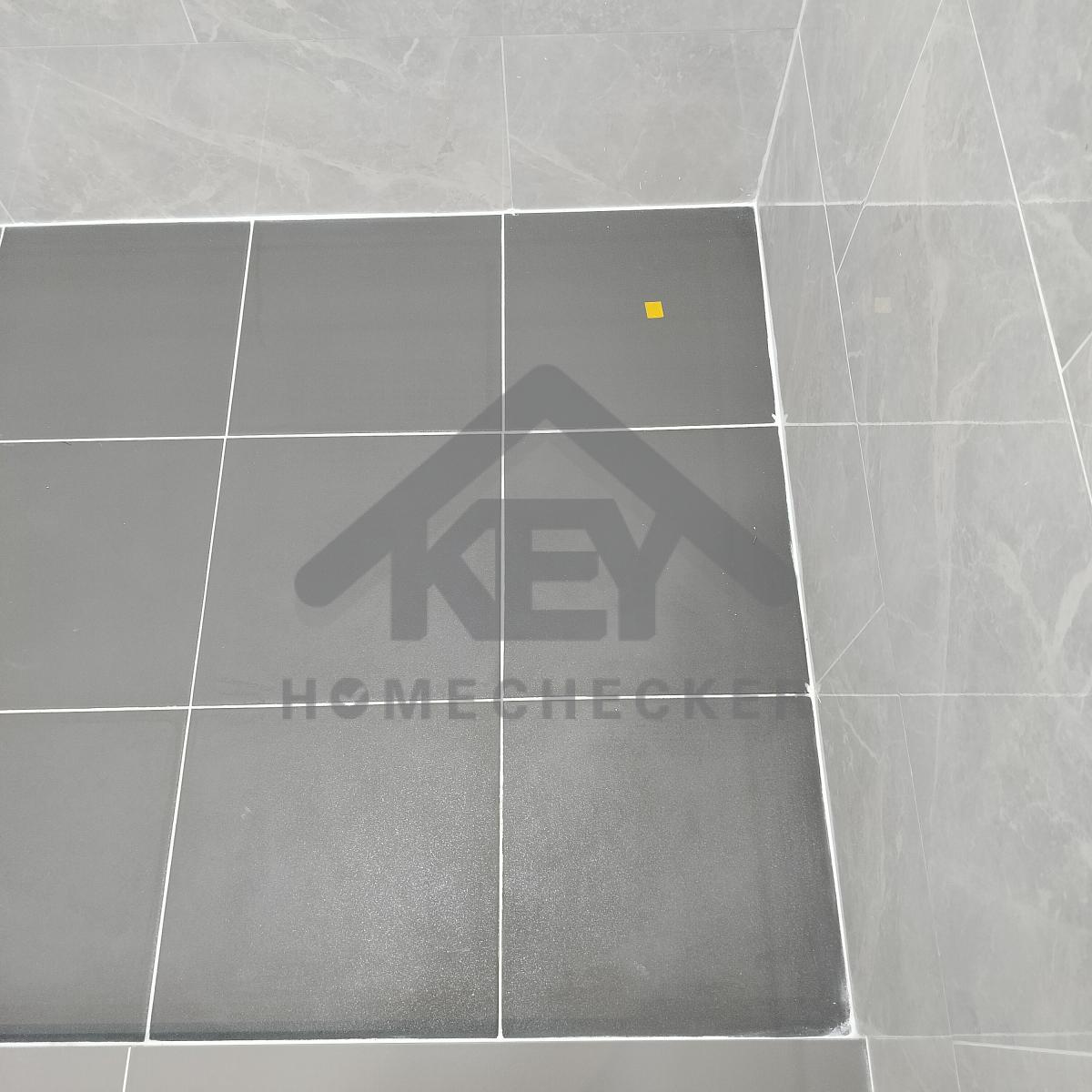

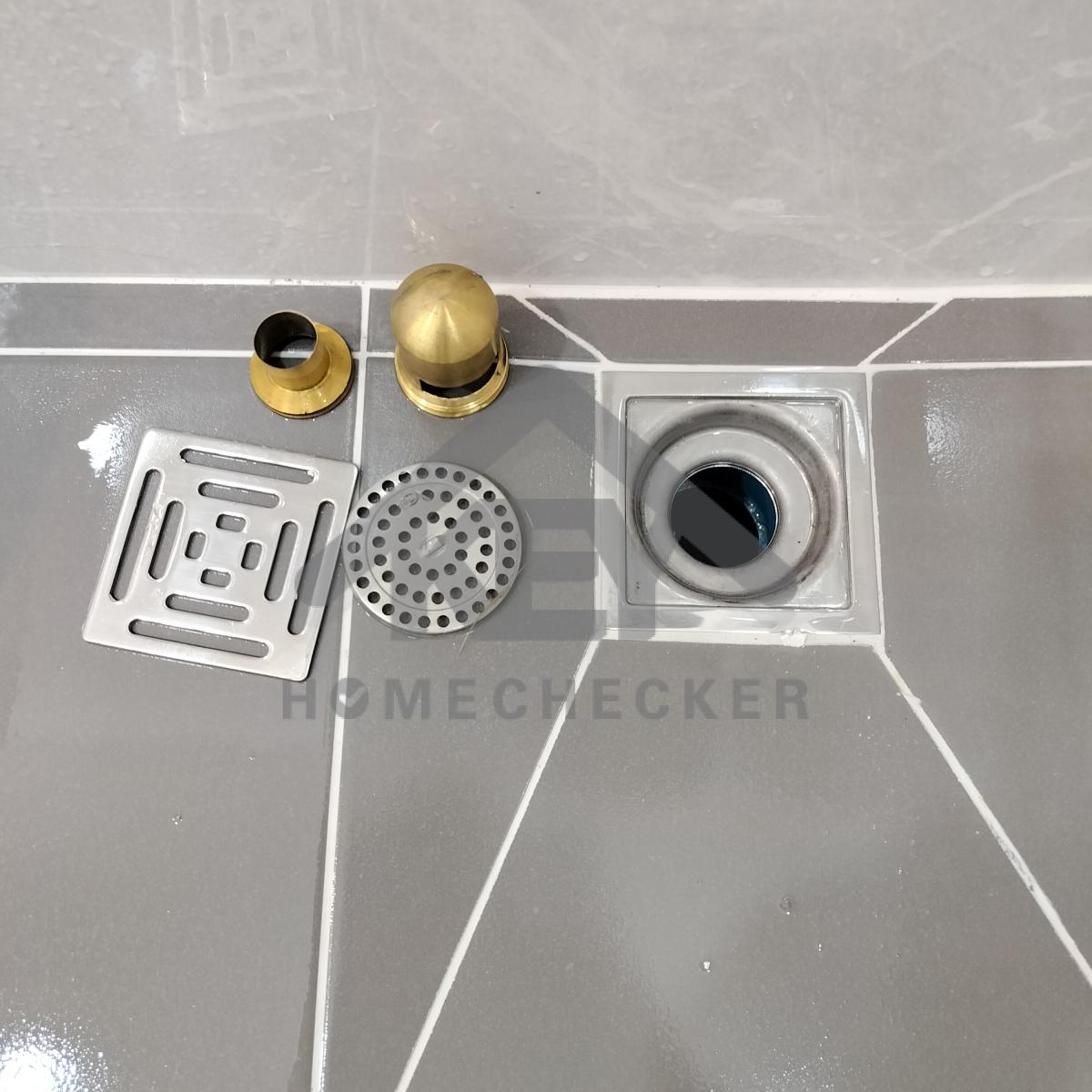

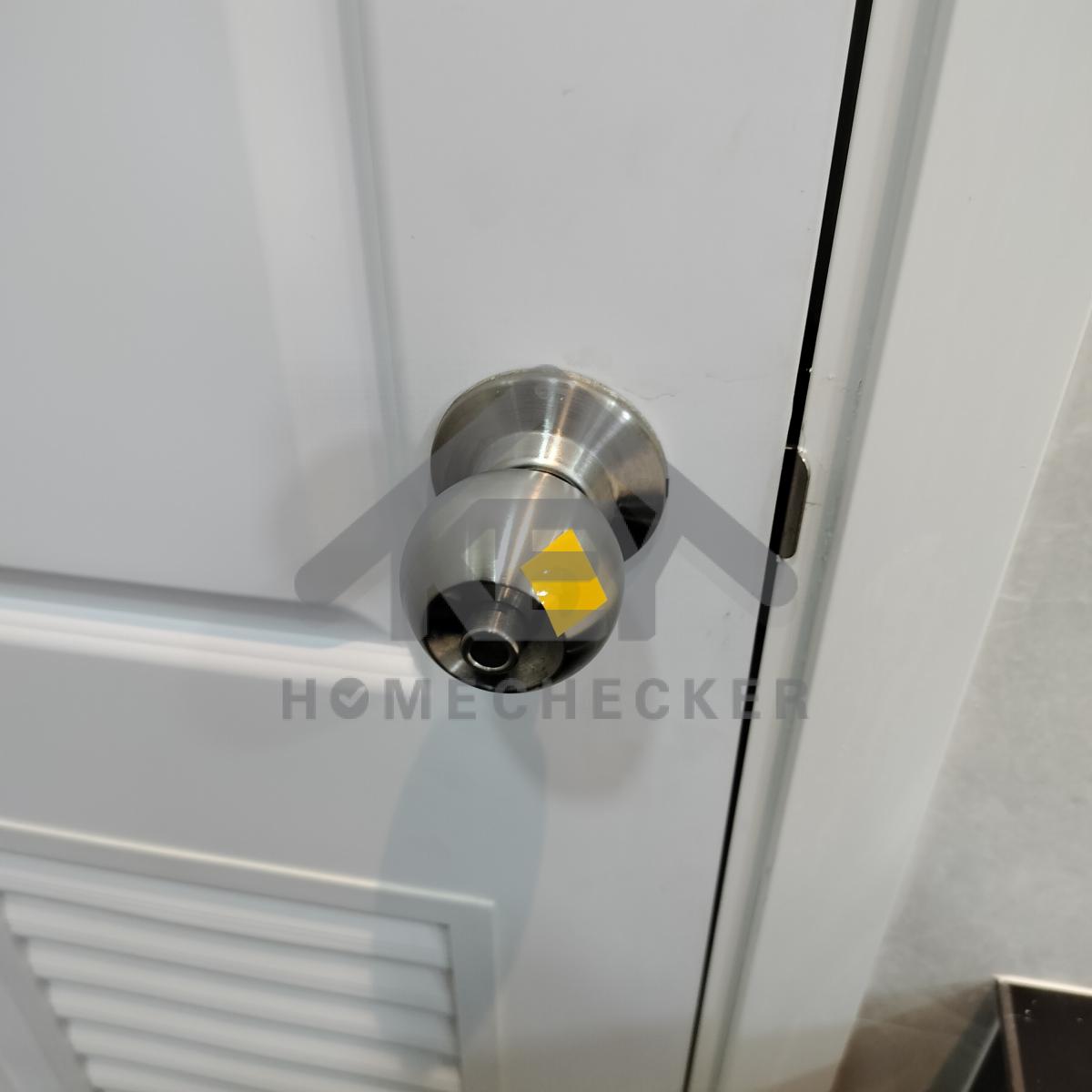

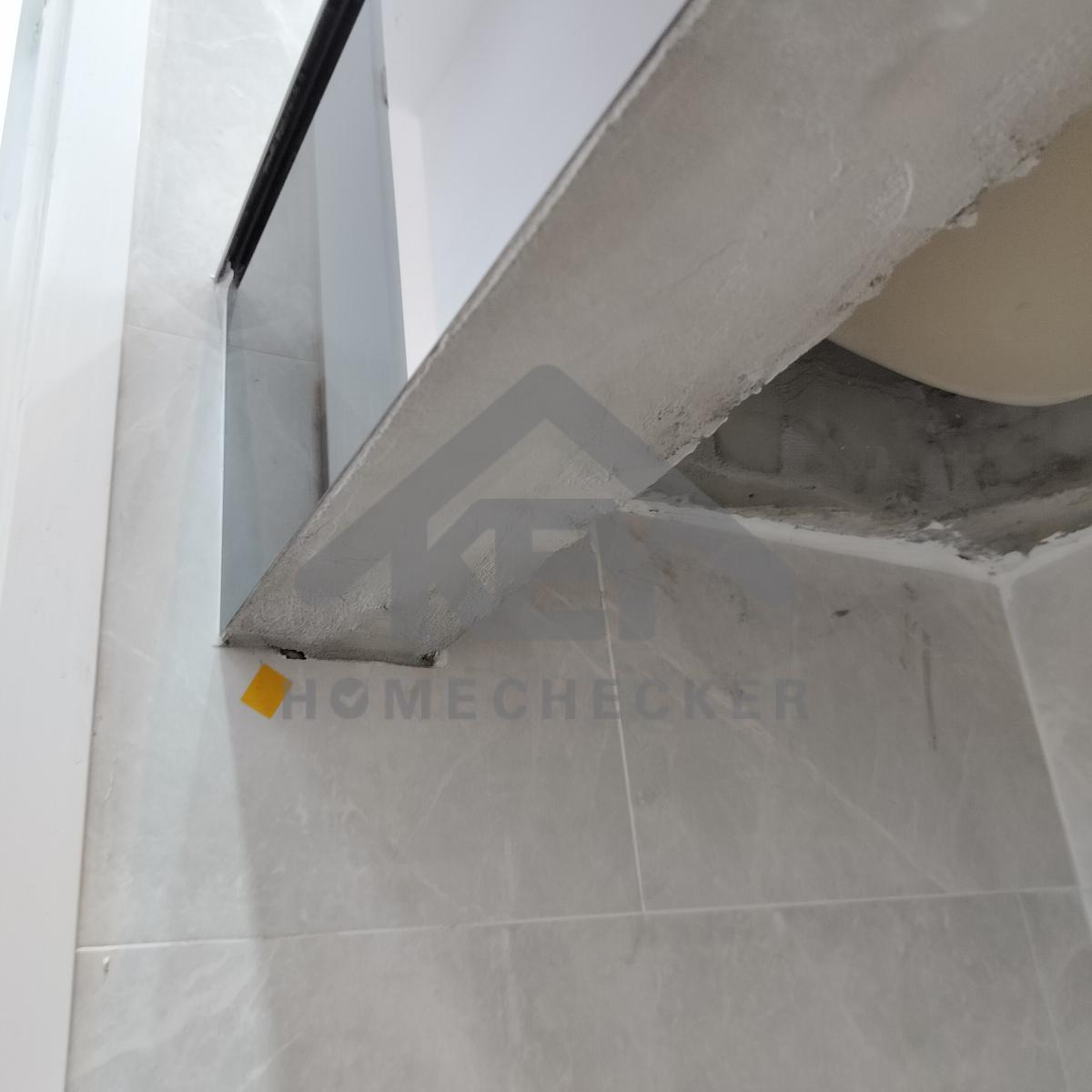

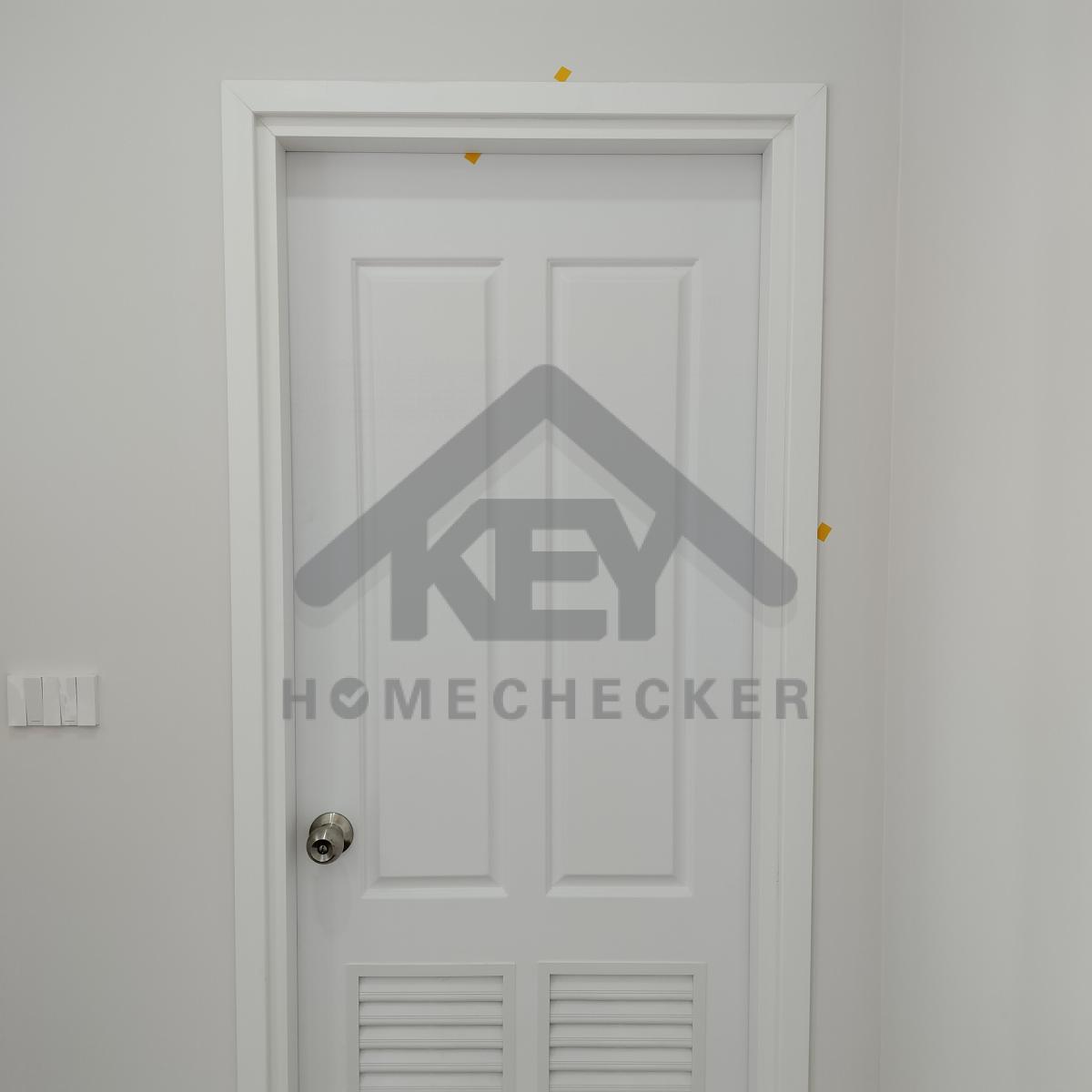

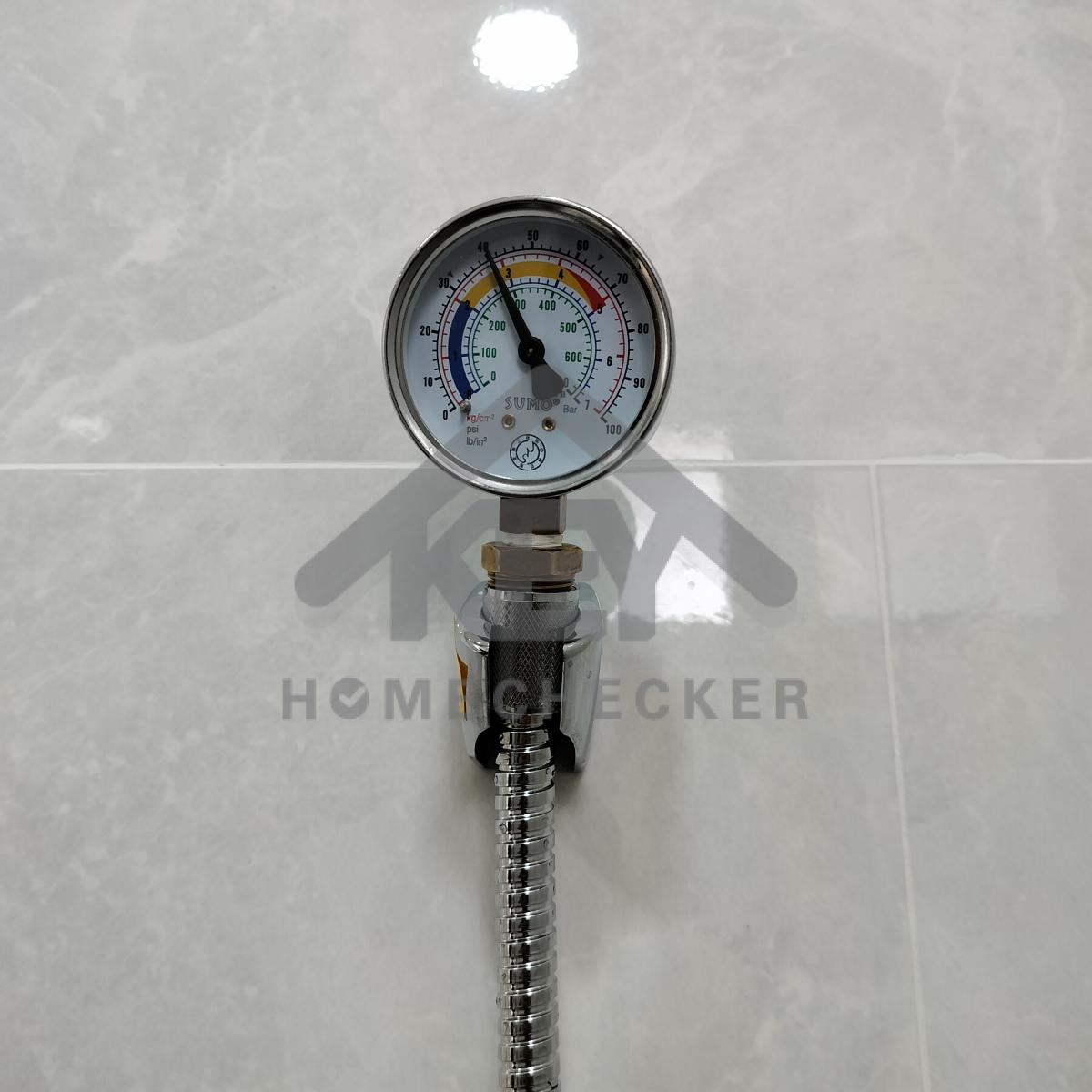

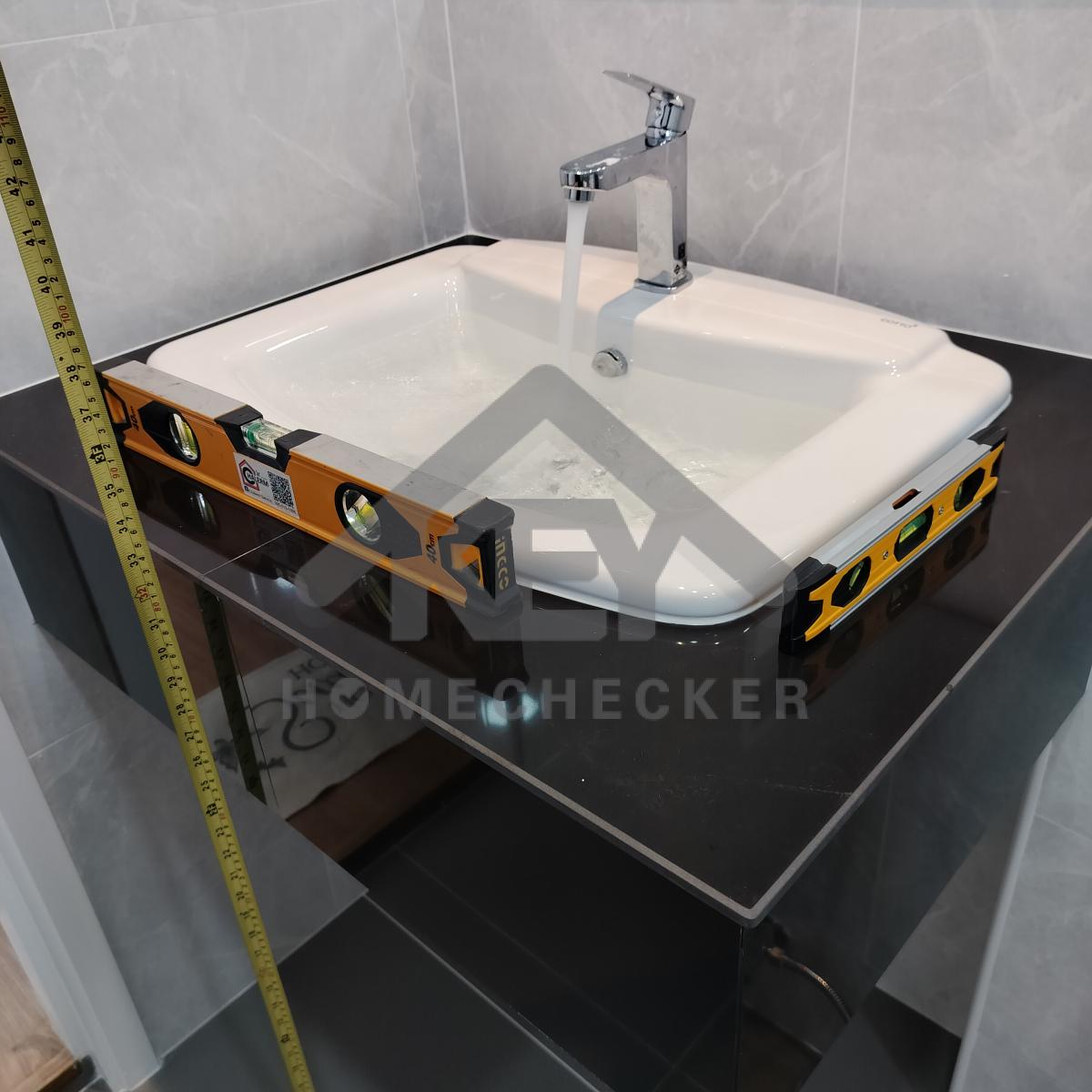

16. งานห้องน้ำชั้น 2 (2)
งานติดตั้งกระเบื้องผนังห้องน้ำเรียบร้อยดี
(ทำความสะอาดผนังห้องน้ำเพิ่มเติม)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
งานเรียบร้อยดี
แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม
แก้ไข เก็บงานยาแนวเก็บสีใต้เคาน์เตอร์ให้เรียบร้อย
งานเรียบร้อยดี

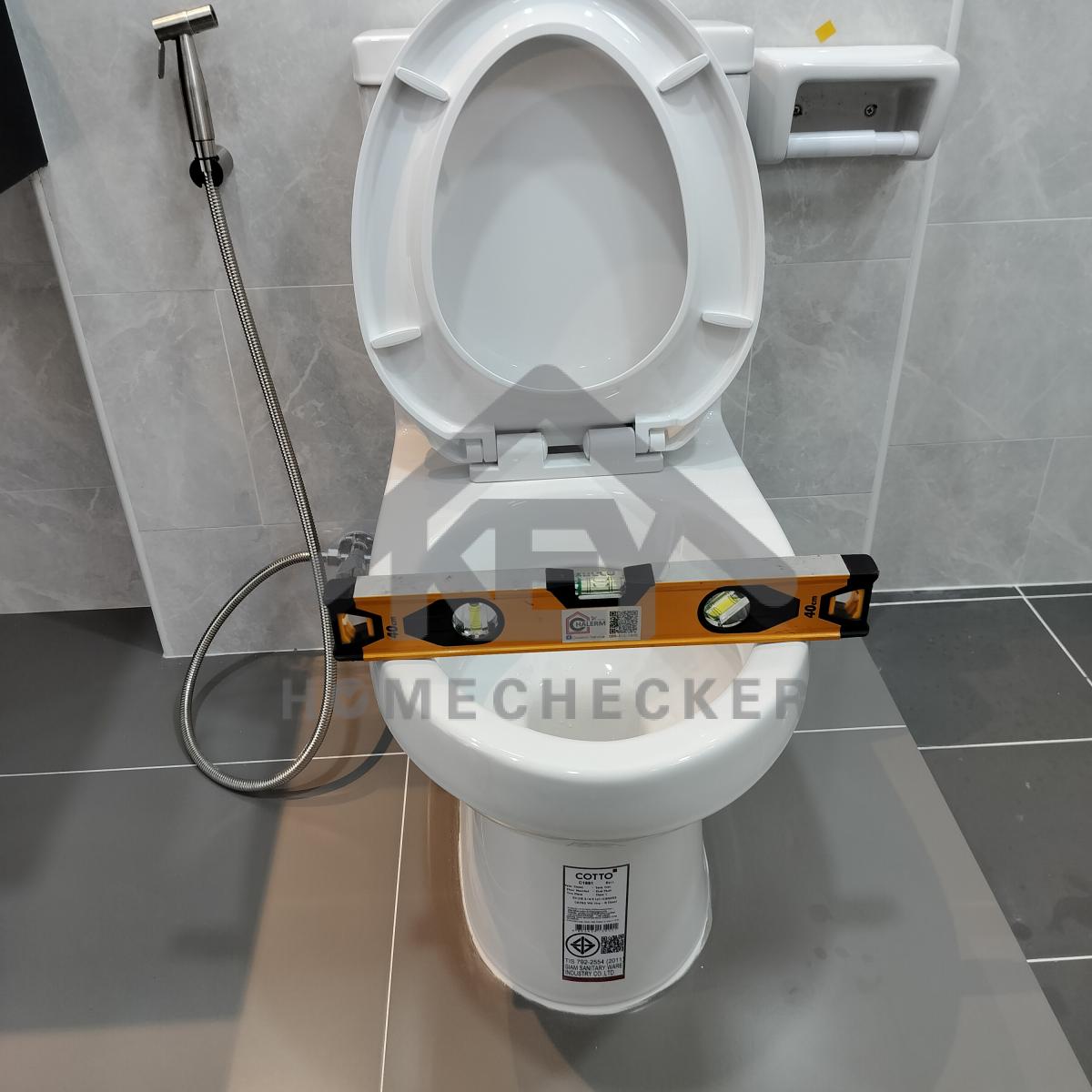

ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี
แก้ไข ปรับฝารองนั่งให้ตรงและติดตั้งให้แน่นหนา
งานเรียบร้อยดี
แก้ไข ติดตั้งให้ตรง และเก็บงานซิลิโคนหรือยาแนวขอบที่ใส่กระดาษทิชชู่ให้เรียบร้อย
แก้ไข ติดตั้งให้ตรง และเก็บงานซิลิโคนหรือยาแนวขอบที่วางสบู่ให้เรียบร้อย
งานเรียบร้อยดี

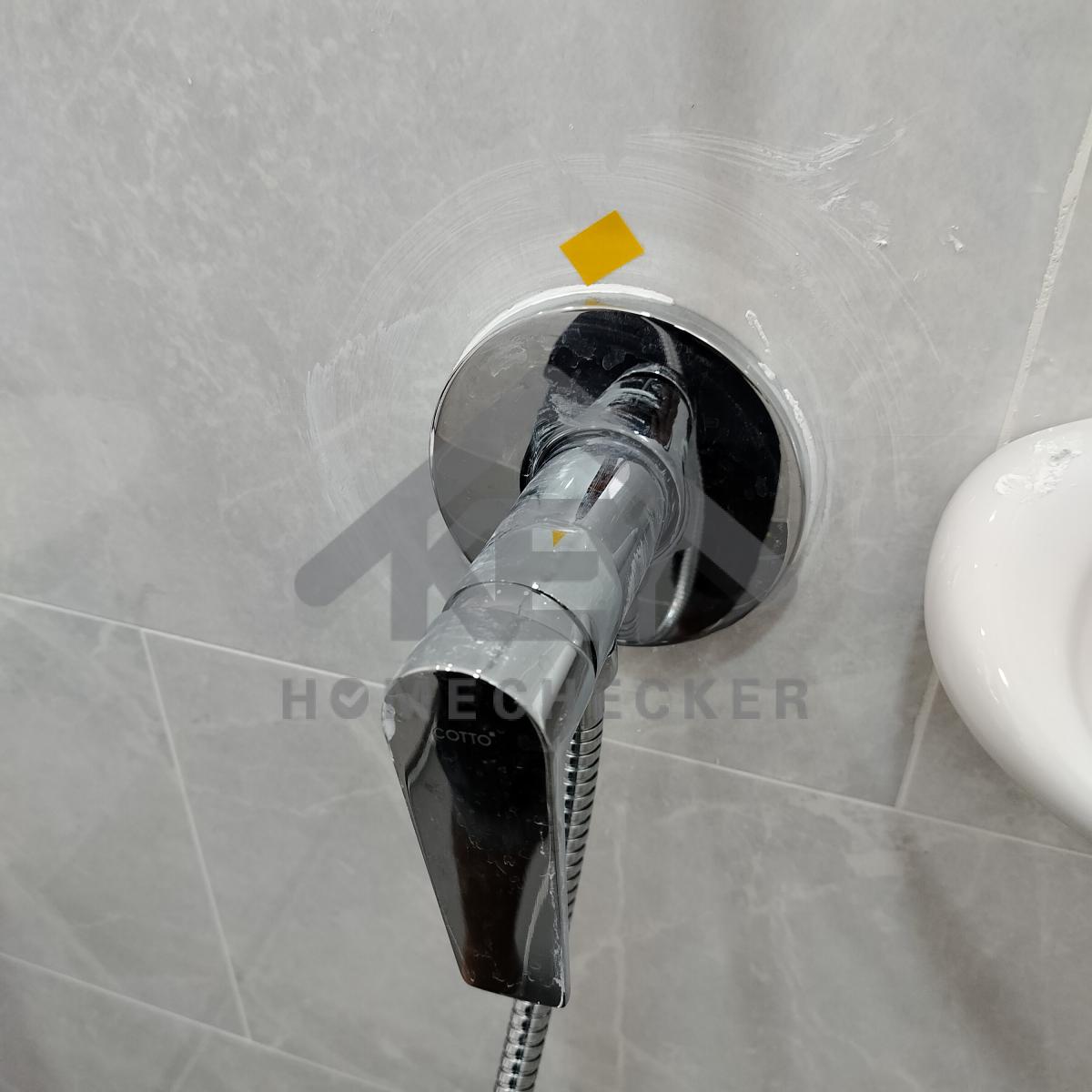

แก้ไข เก็บซิลิโคนหรือยาแนวฝาครอบวาล์วฝักบัวให้เรียบร้อย
แก้ไข ติดตั้งฝักบัวให้ตรง
งานเรียบร้อยดี
งานเรียบร้อยดี
(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข ลูกบิดประตูล็อคไม่ได้
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข บากช่องขอบวงกบประตู เข้าบานพับให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
ผ่าน 134 รายการ
ที่ต้องแก้ไข 131 รายการ
