ตรวจรับบ้าน บ้านสายสัมพันธ์โครงการ 4 พิจิตร กับ Keyhomechecker
- ตรวจเสร็จรับรายงานทันที
- ตรวจละเอียด เครื่องมือครบครัน ดูตัวอย่างรายงานด้านล่าง
- มีโดรนคอยตรวจดูมาตรฐานของหลังคา

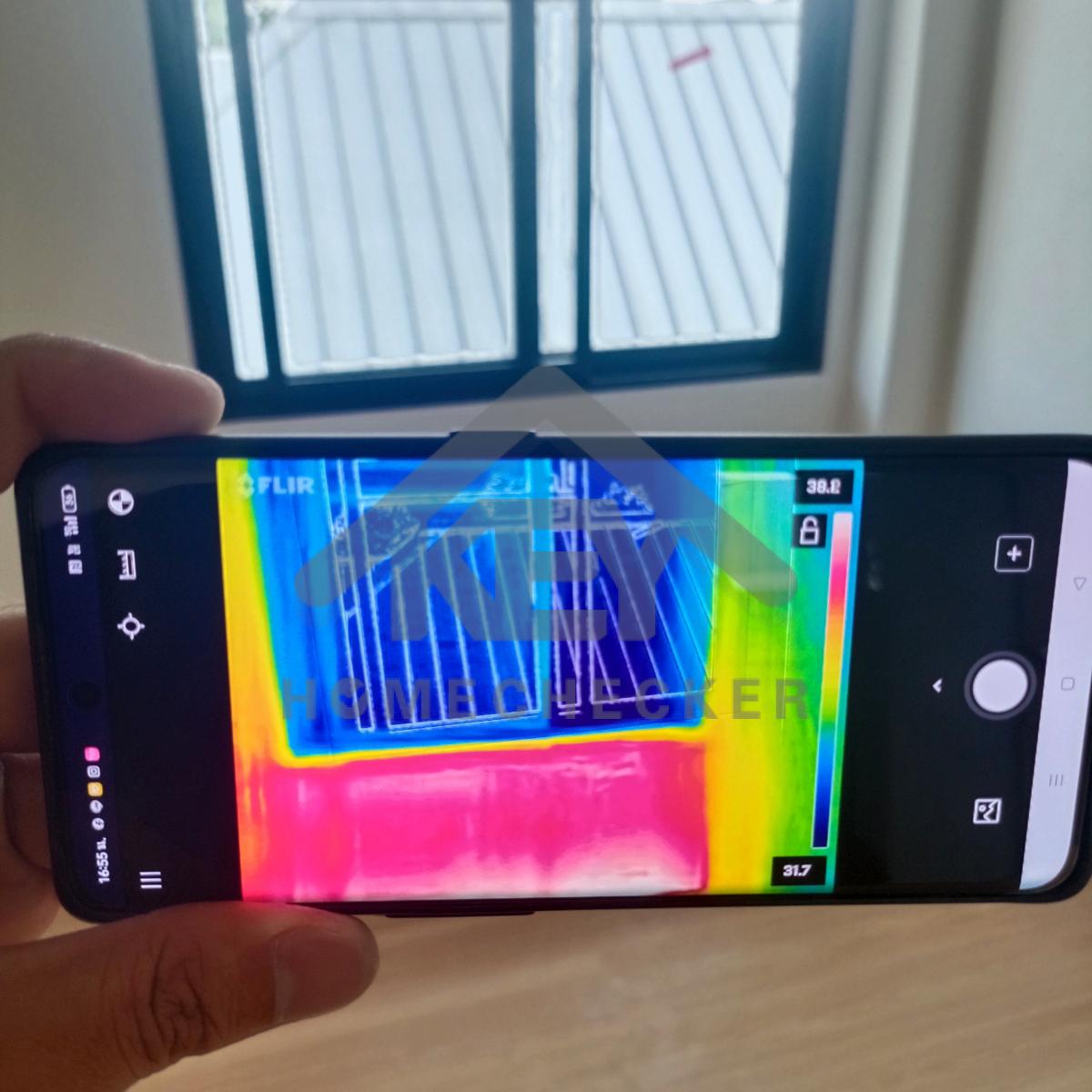

ติดต่อ : https://facebook.com/IKeyhomechecker
Line : https://lin.ee/3gEhZ9bA
รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: บ้านสายสัมพันธ์โครงการ 4 พิจิตร (456/50)รายงาน: บ้านสายสัมพันธ์โครงการ 4 พิจิตร (456/50)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 25 พ.ย. 2023

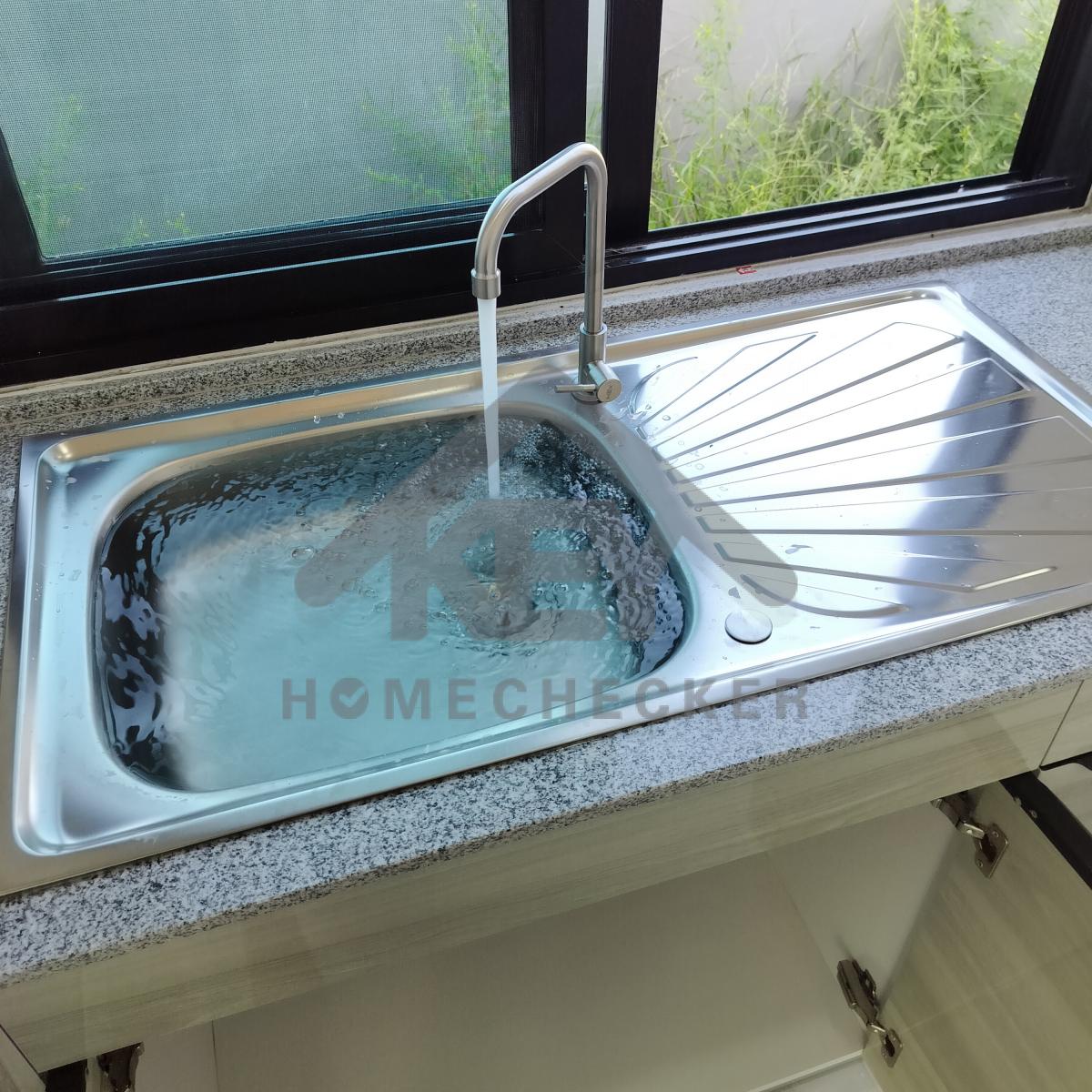

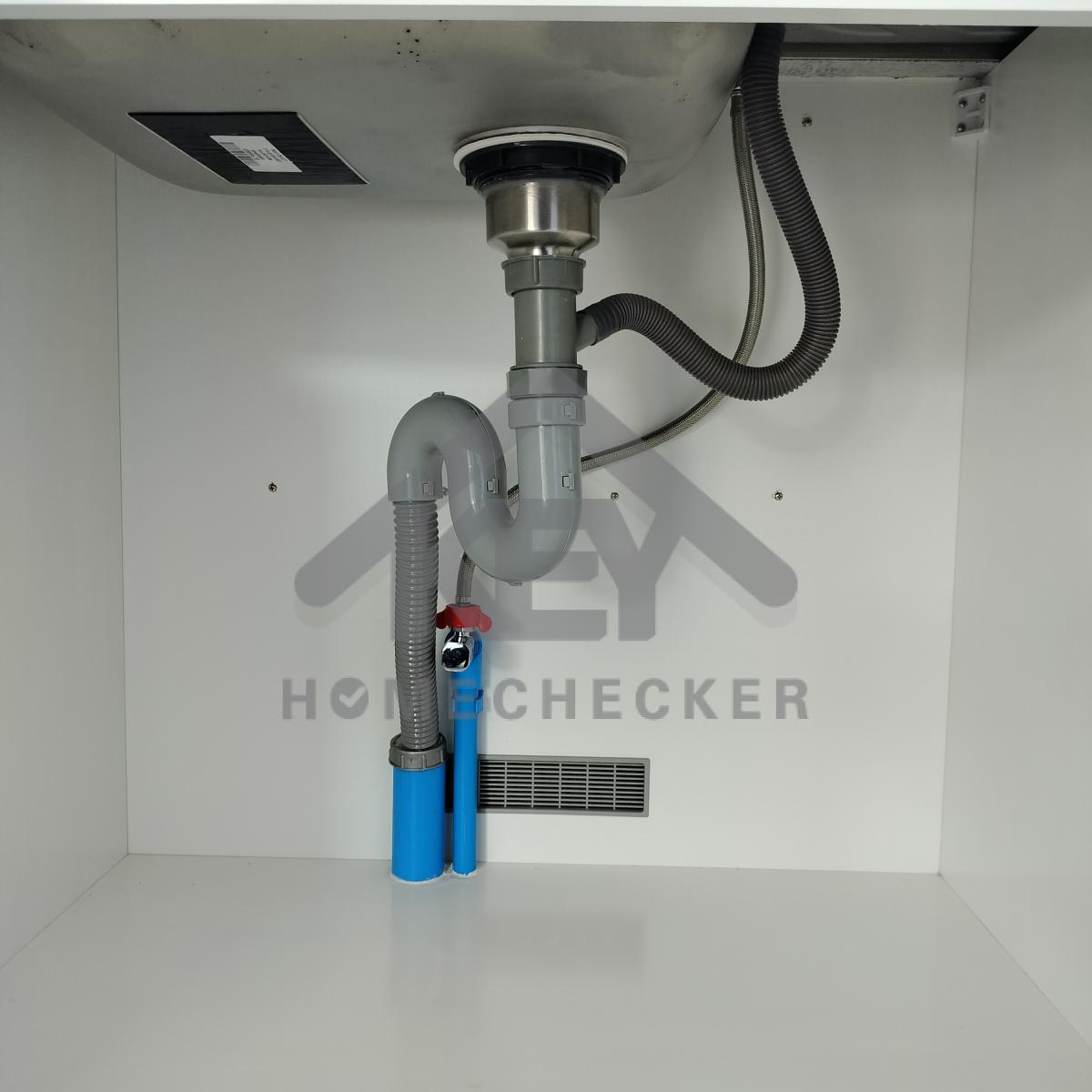

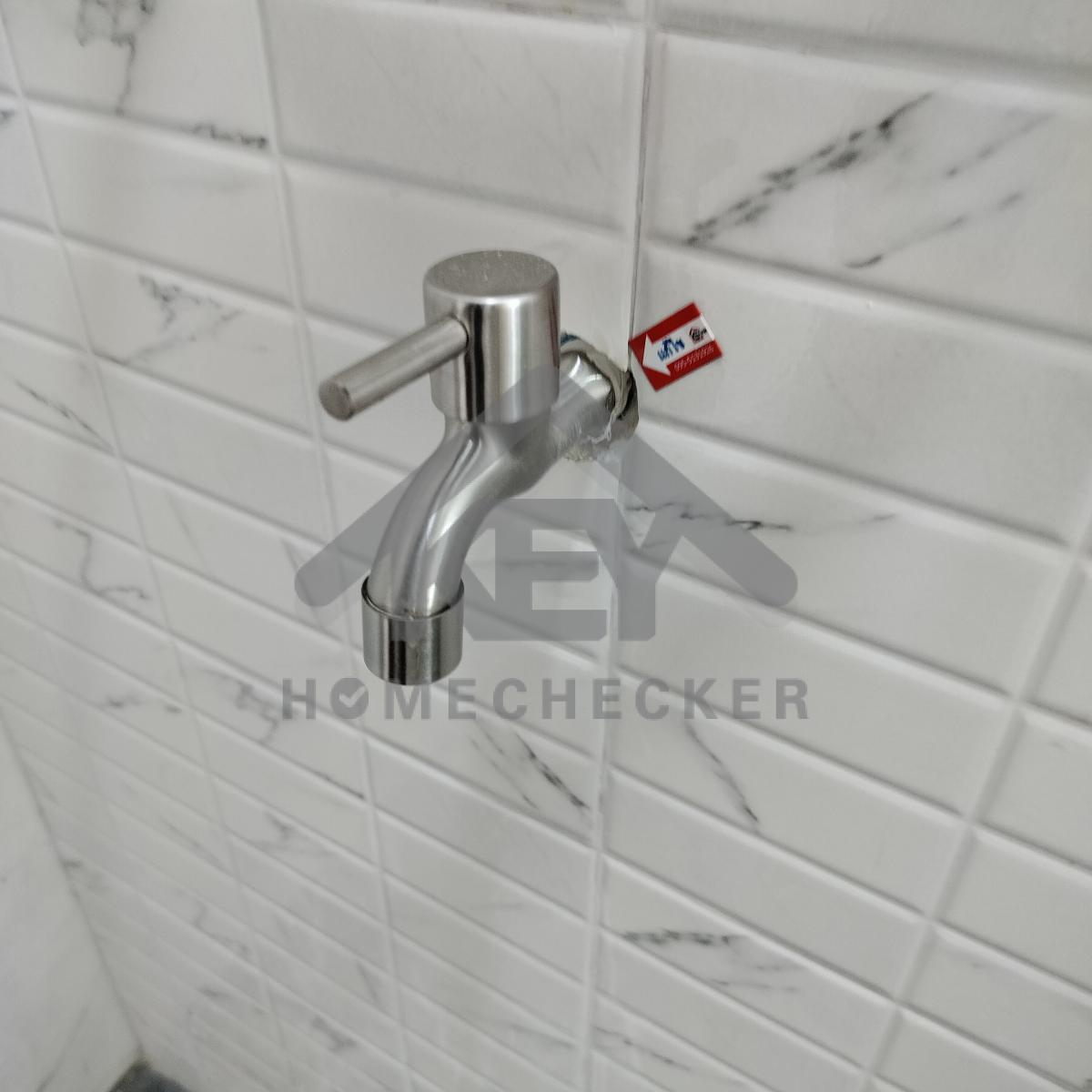

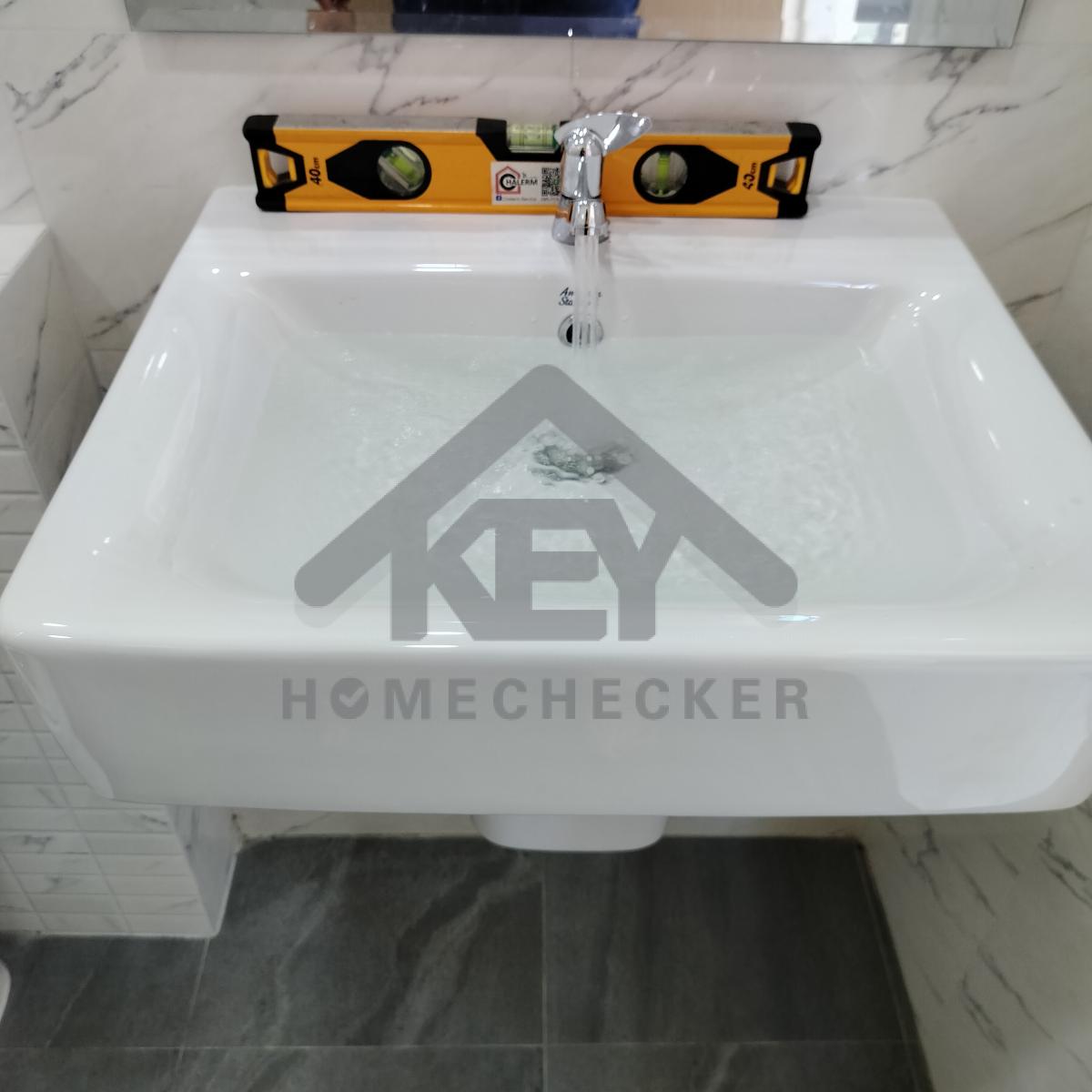

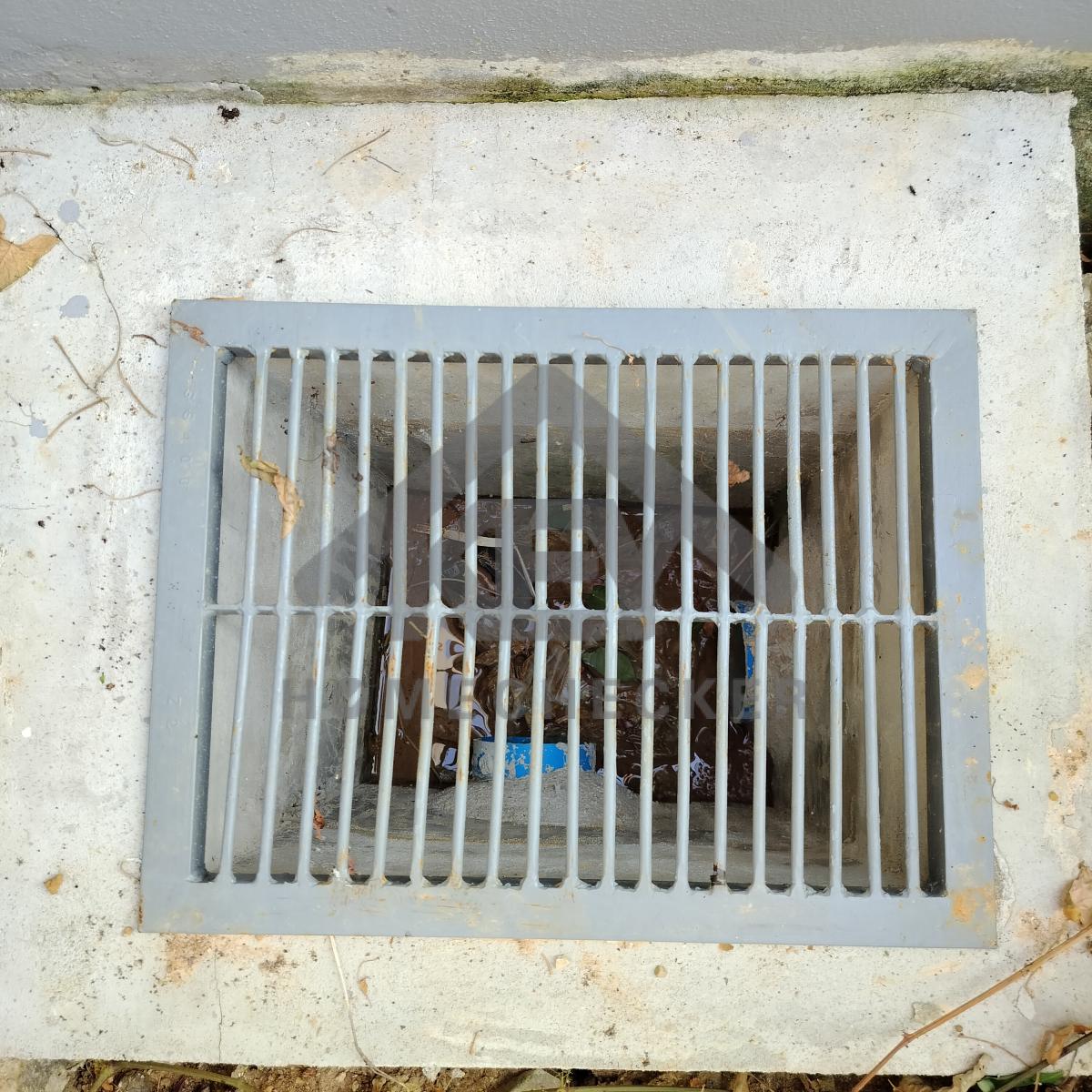

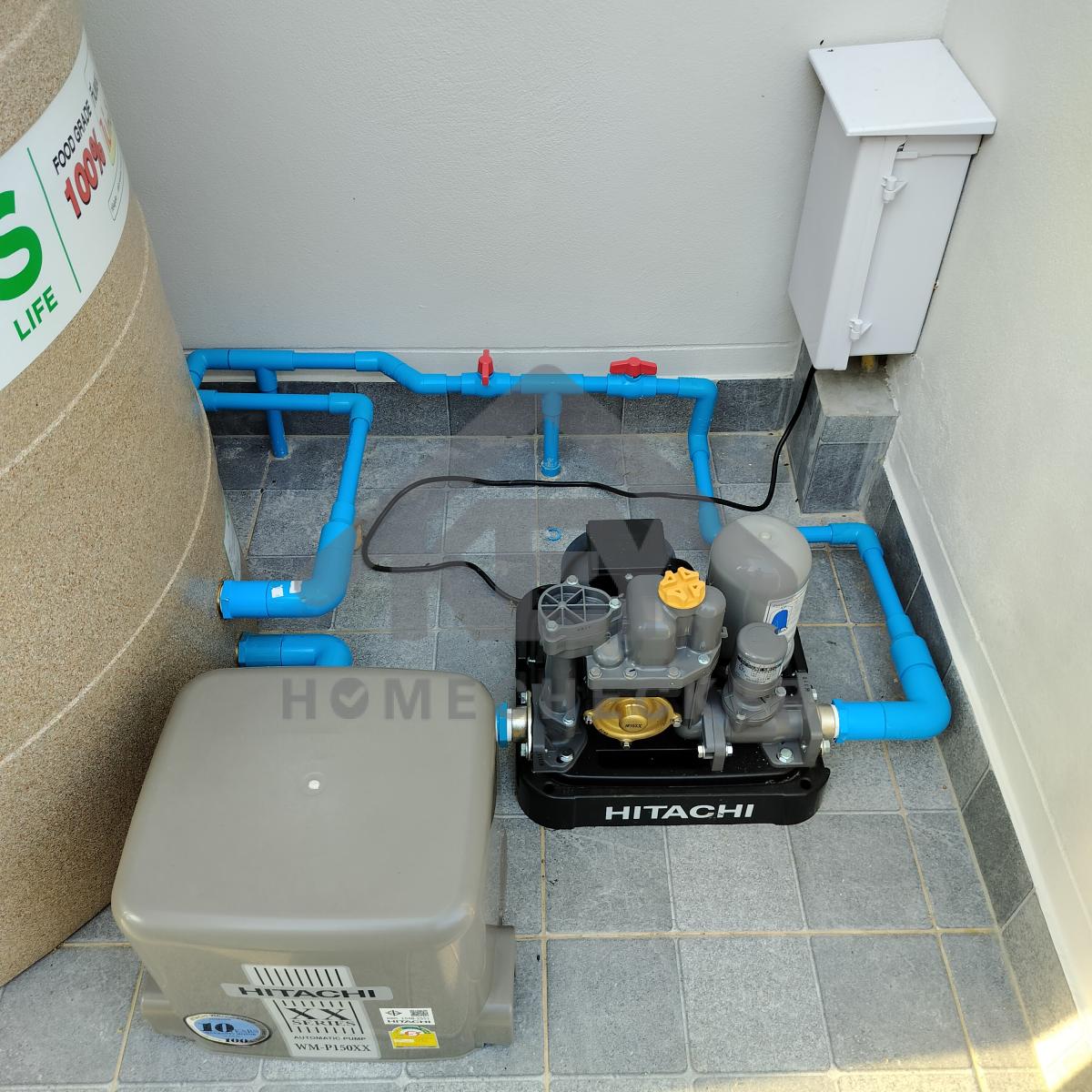

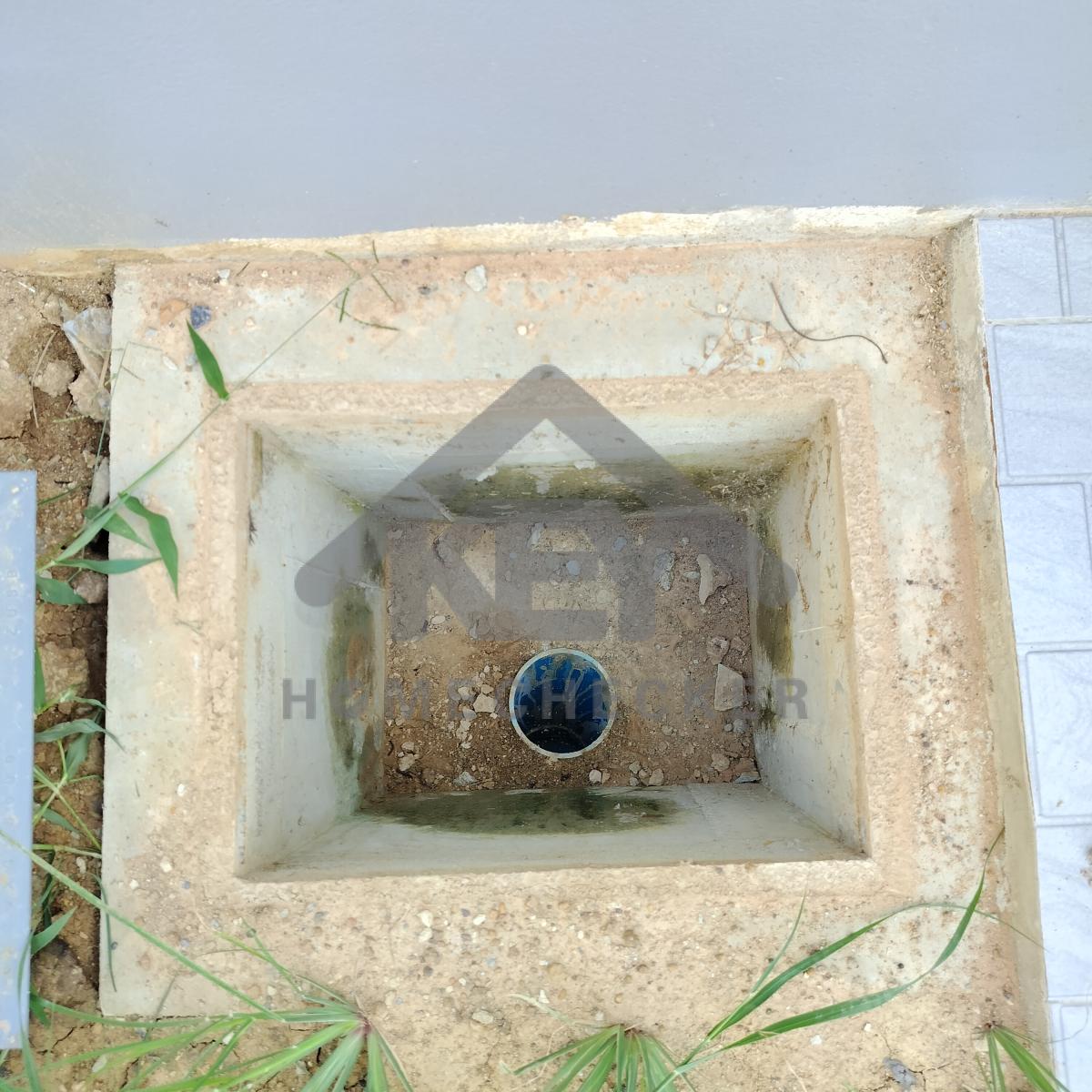

1. งานประปา ปั้ม และสุขาภิบาล
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

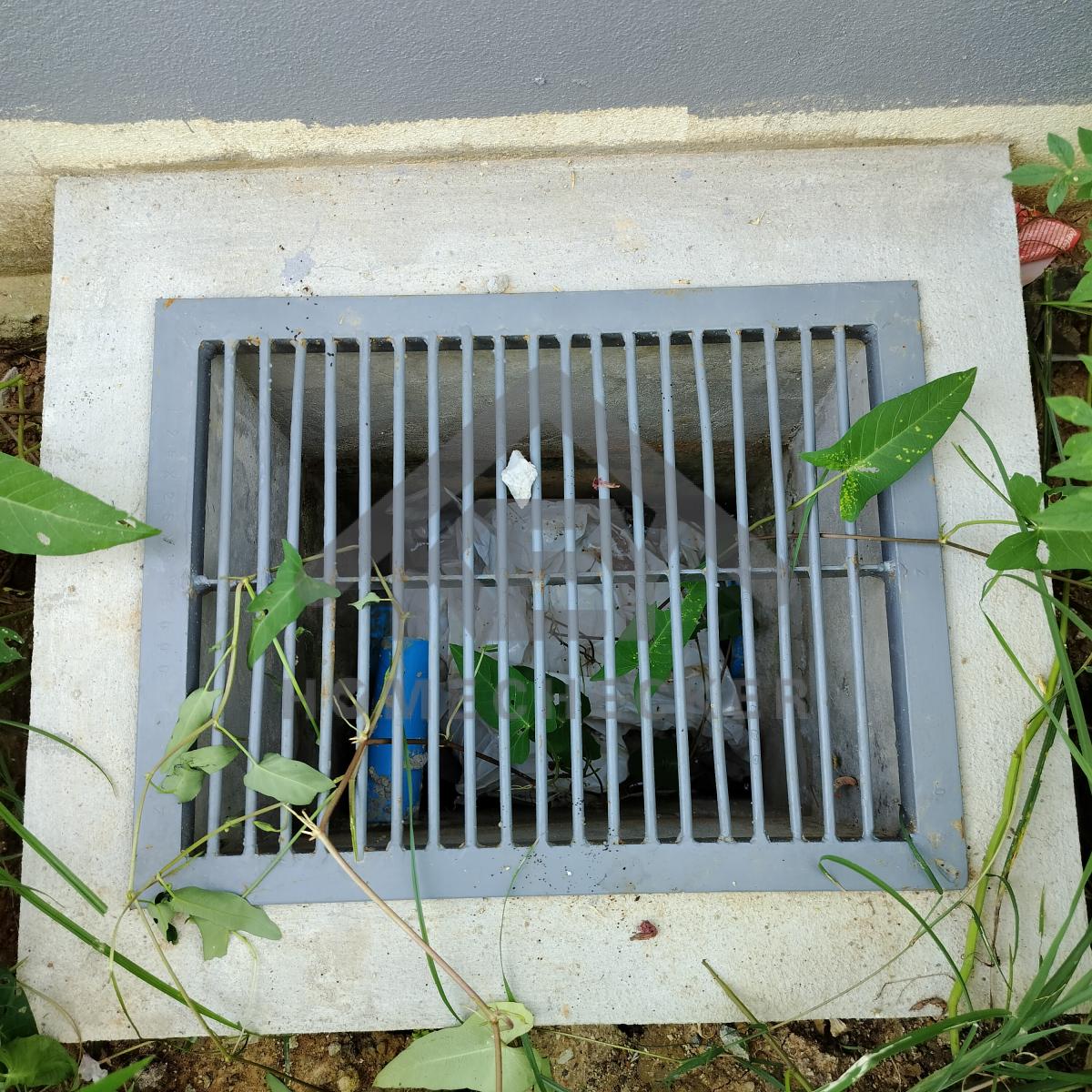

แก้ไข เคลียร์ขยะในบ่อพักให้เรียบร้อย
แก้ไข เคลียร์ขยะในบ่อพักให้เรียบร้อย

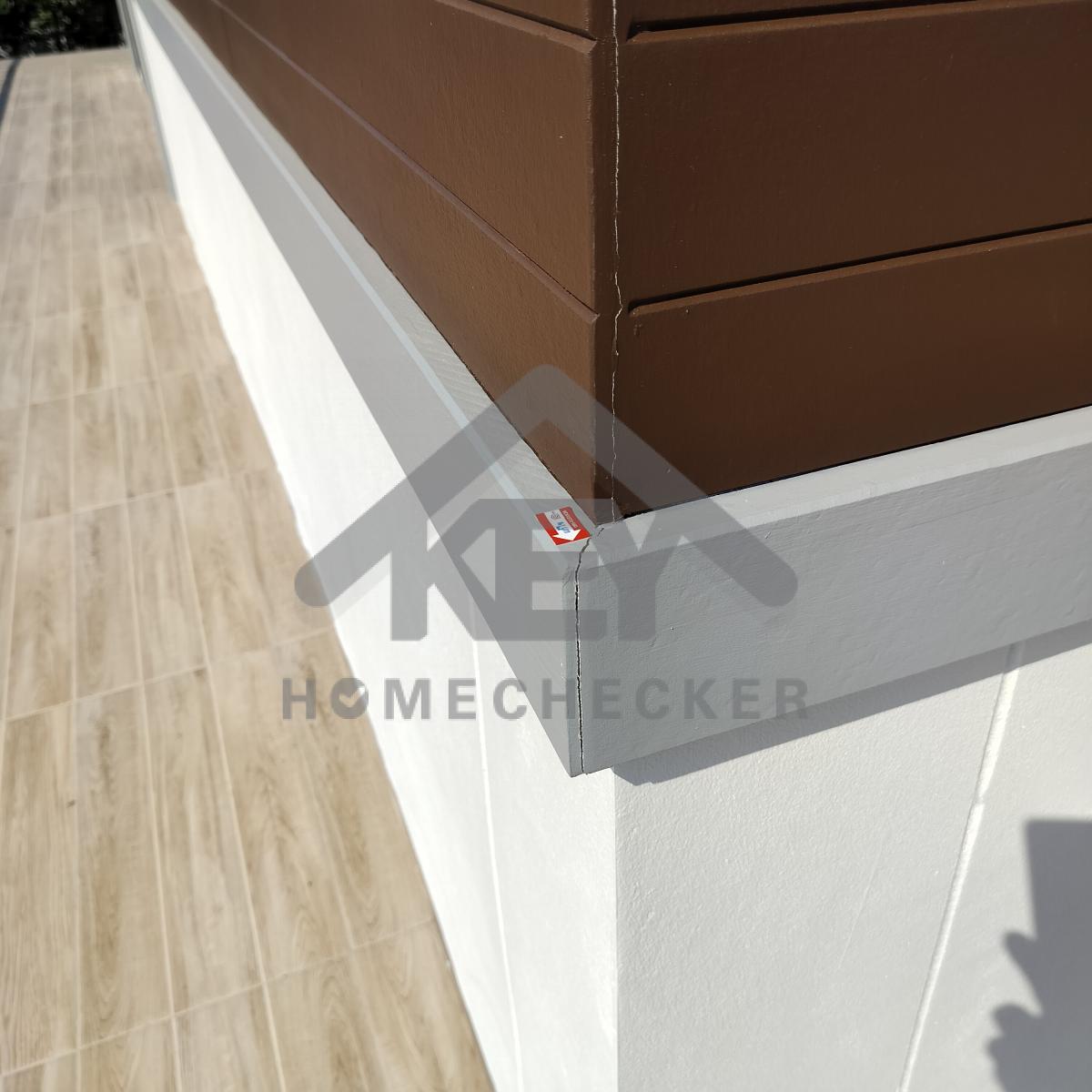

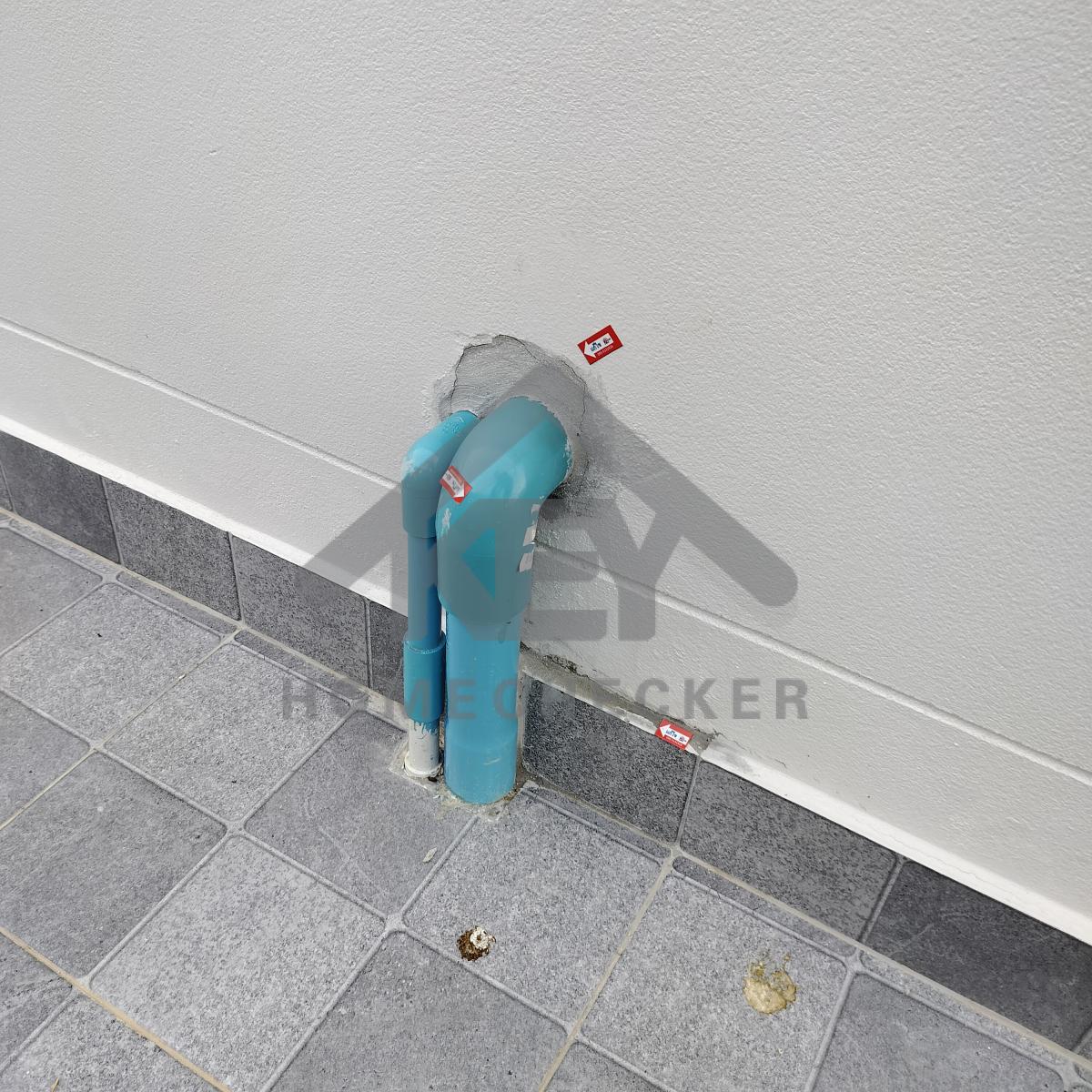

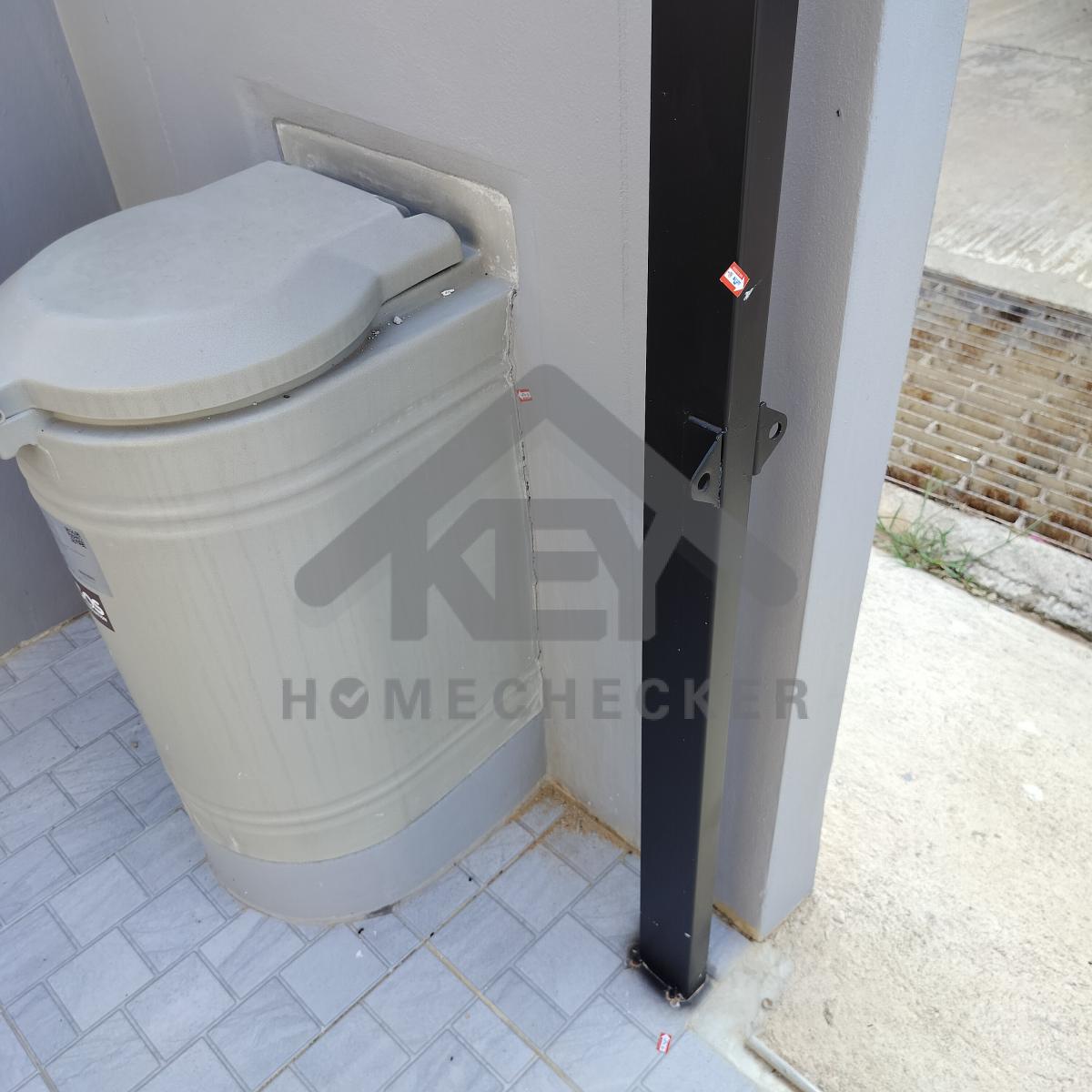

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

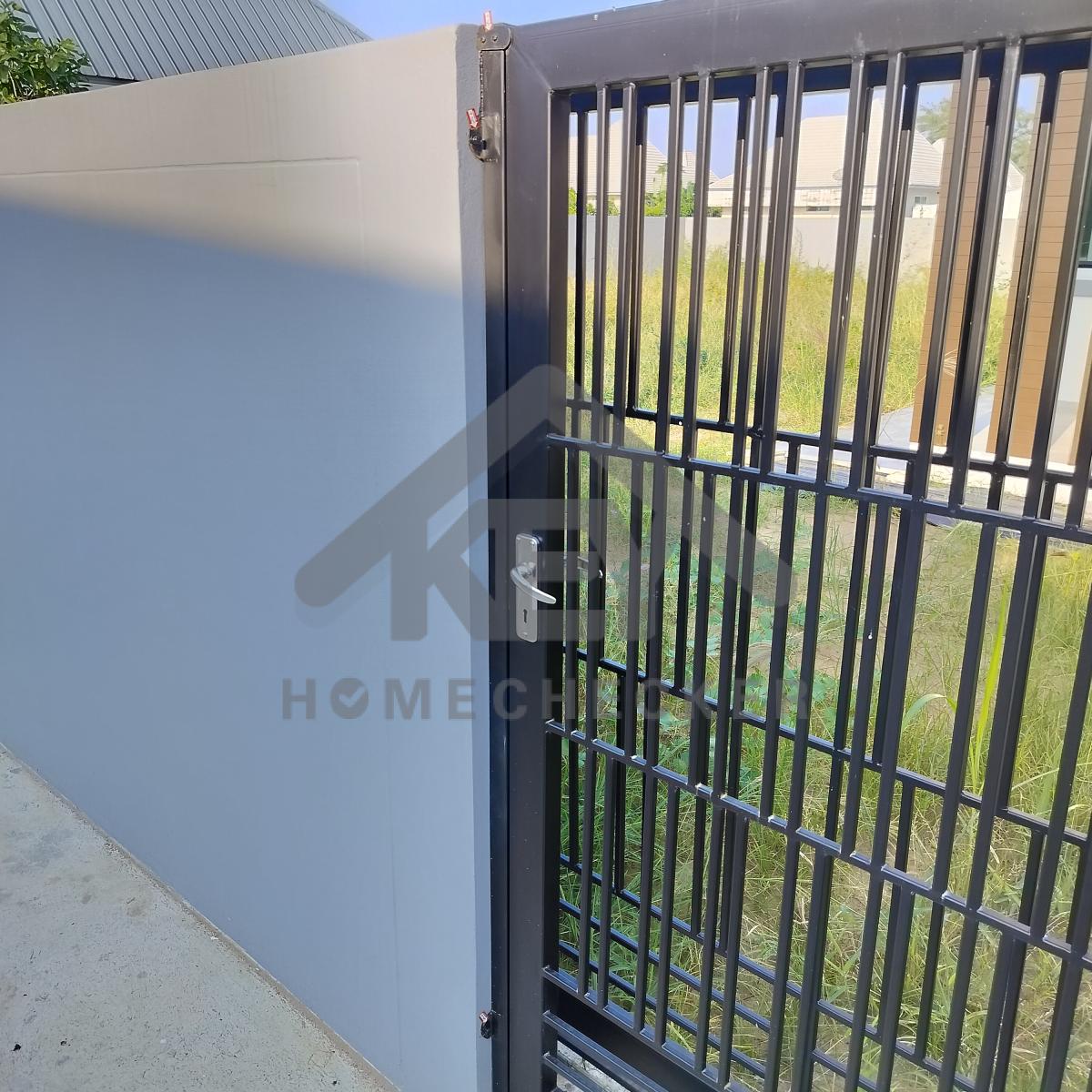

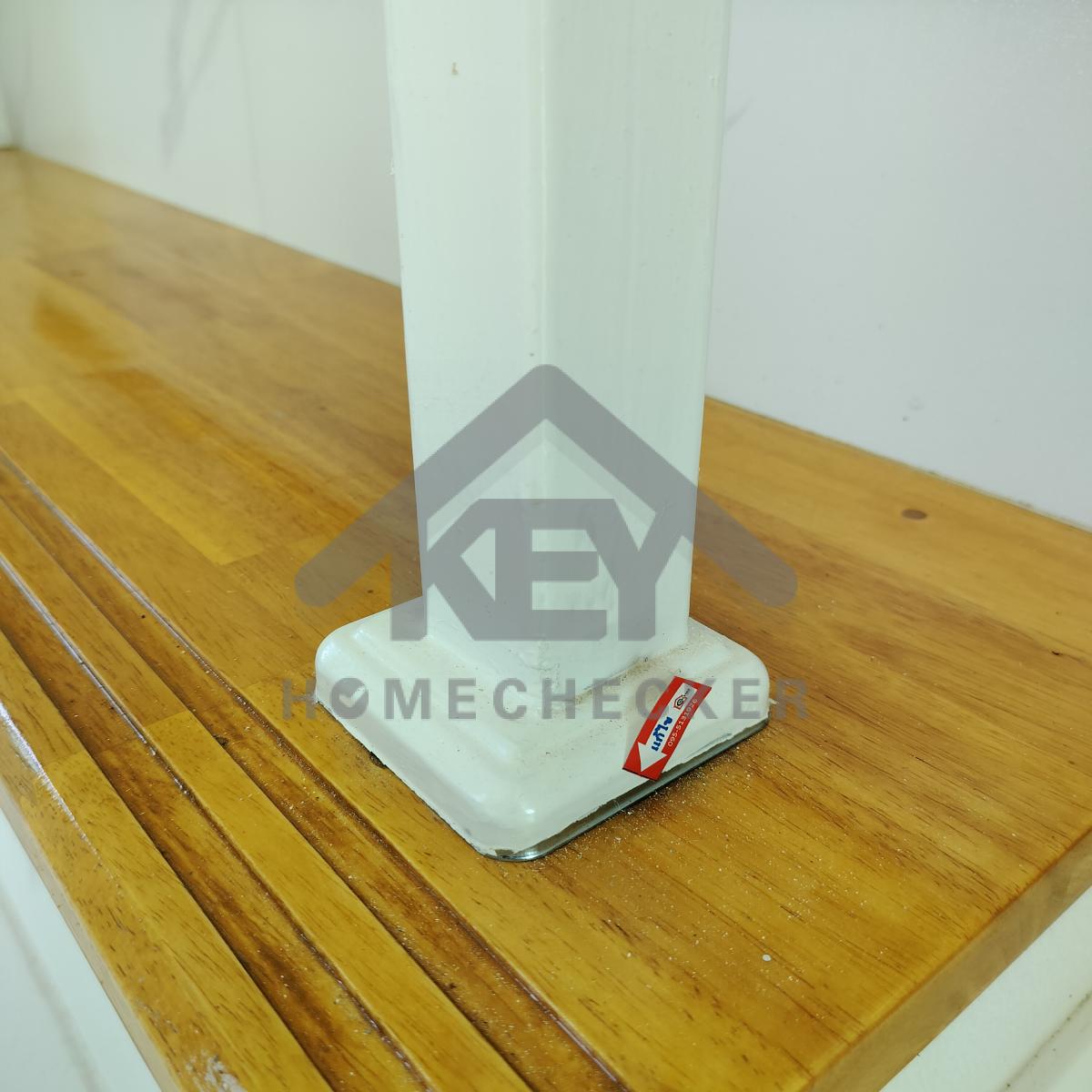

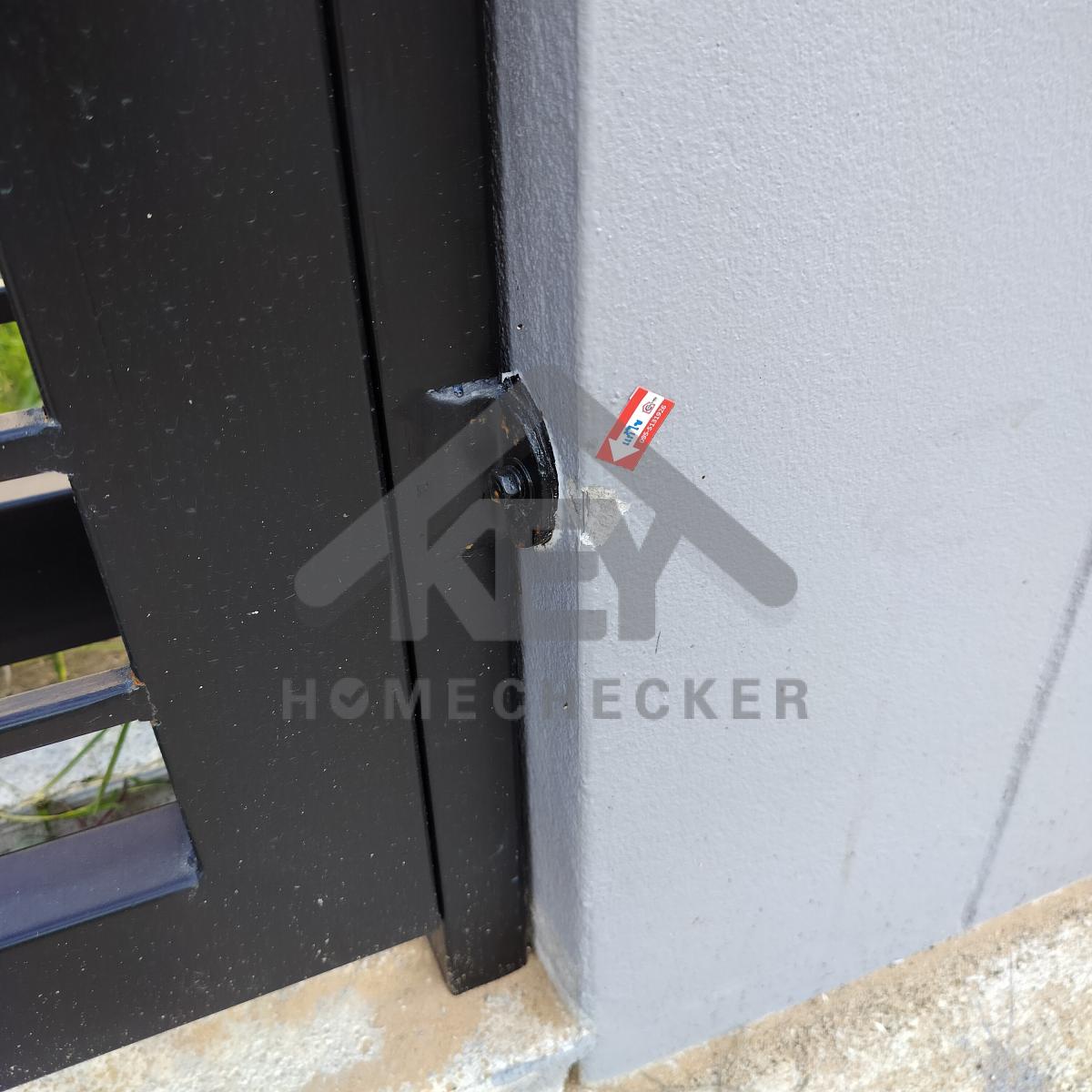

แก้ไข ทำความสะอาด และเก็บสีกันสนิมประตูรั้วเพิ่มเติม
แก้ไข เก็บงานขอบรั้วบิ่นแตก

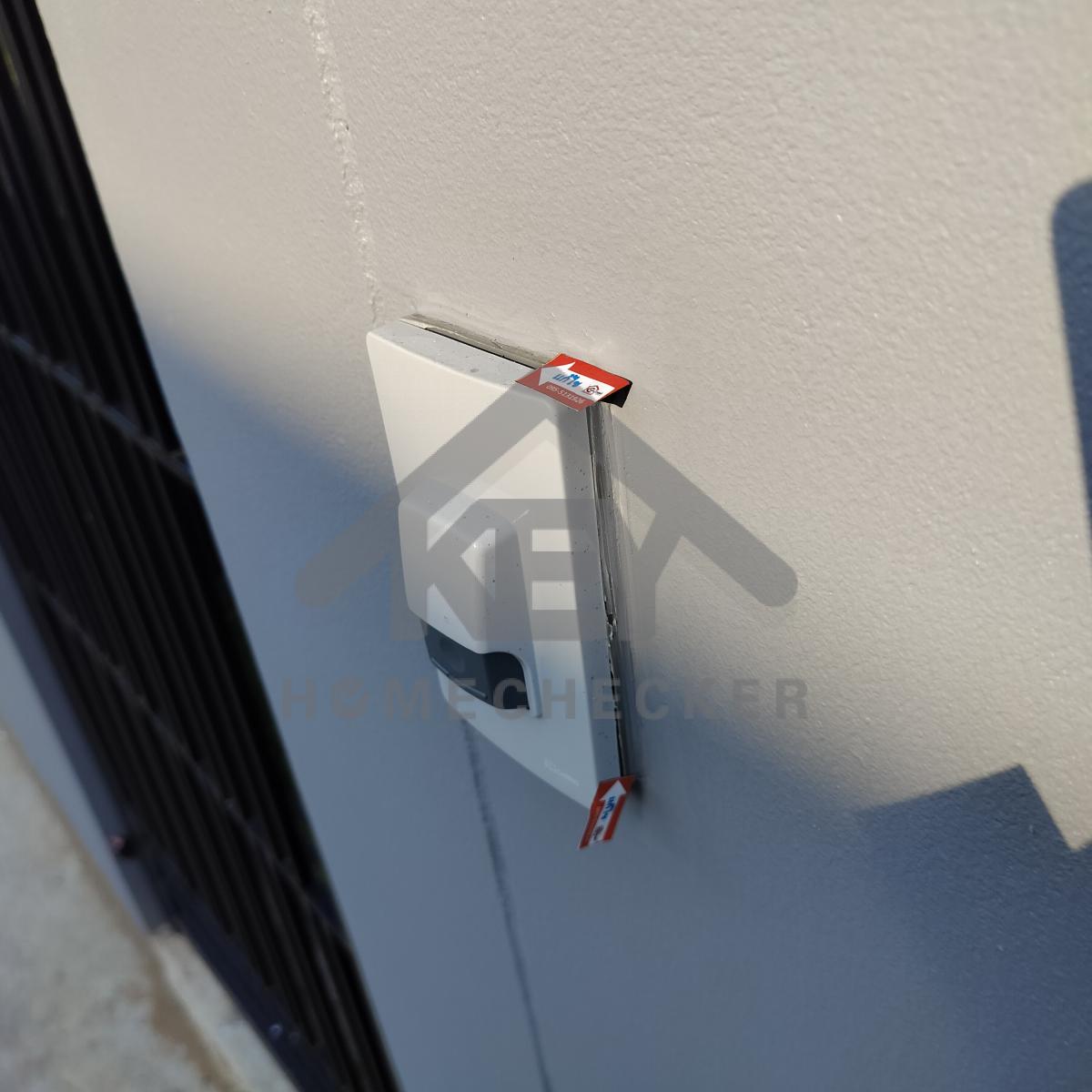

แก้ไข ใส่ฝาครอบกริ่งให้สนิท

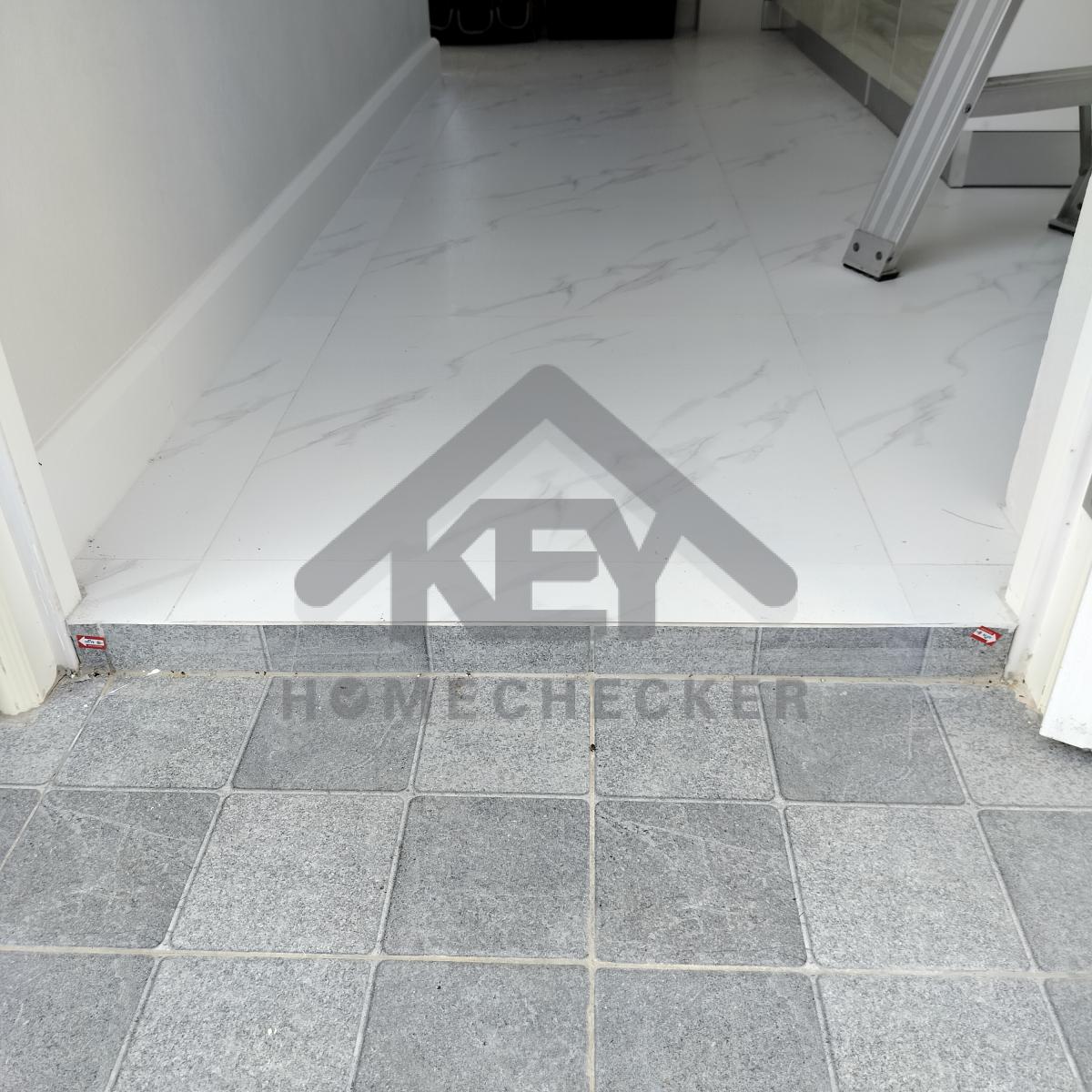

งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข เก็บงานขอบถังขยะ และเก็บสีเหล็กให้เรียบร้อย
แก้ไข กระเบื้องแตกร้าว และเก็บยาแนวให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวกำแพงรั้วให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวกำแพงรั้วให้เรียบร้อย
แก้ไข เก็บงานเก็บสีผนังและท่อน้ำให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย

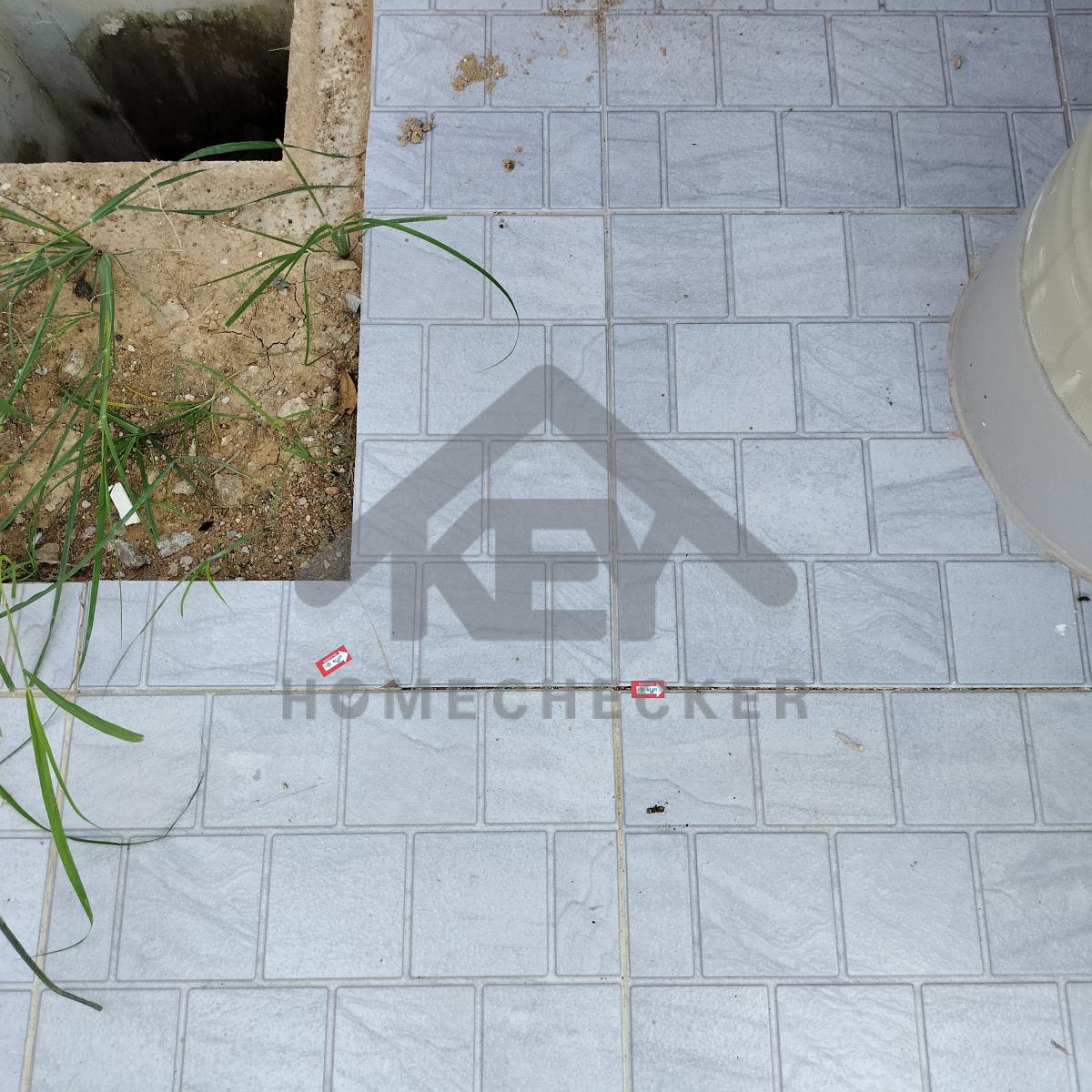

แก้ไข กำจัดวัชพืชและปรับพื้นรอบบ้านให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวให้เรียบร้อย
แก้ไข ลอกพลาสติกขอบเฟรมออกให้เรียบร้อย
แก้ไข เก็บสีขอบกระเบื้องให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวกำแพงรั้วให้เรียบร้อย

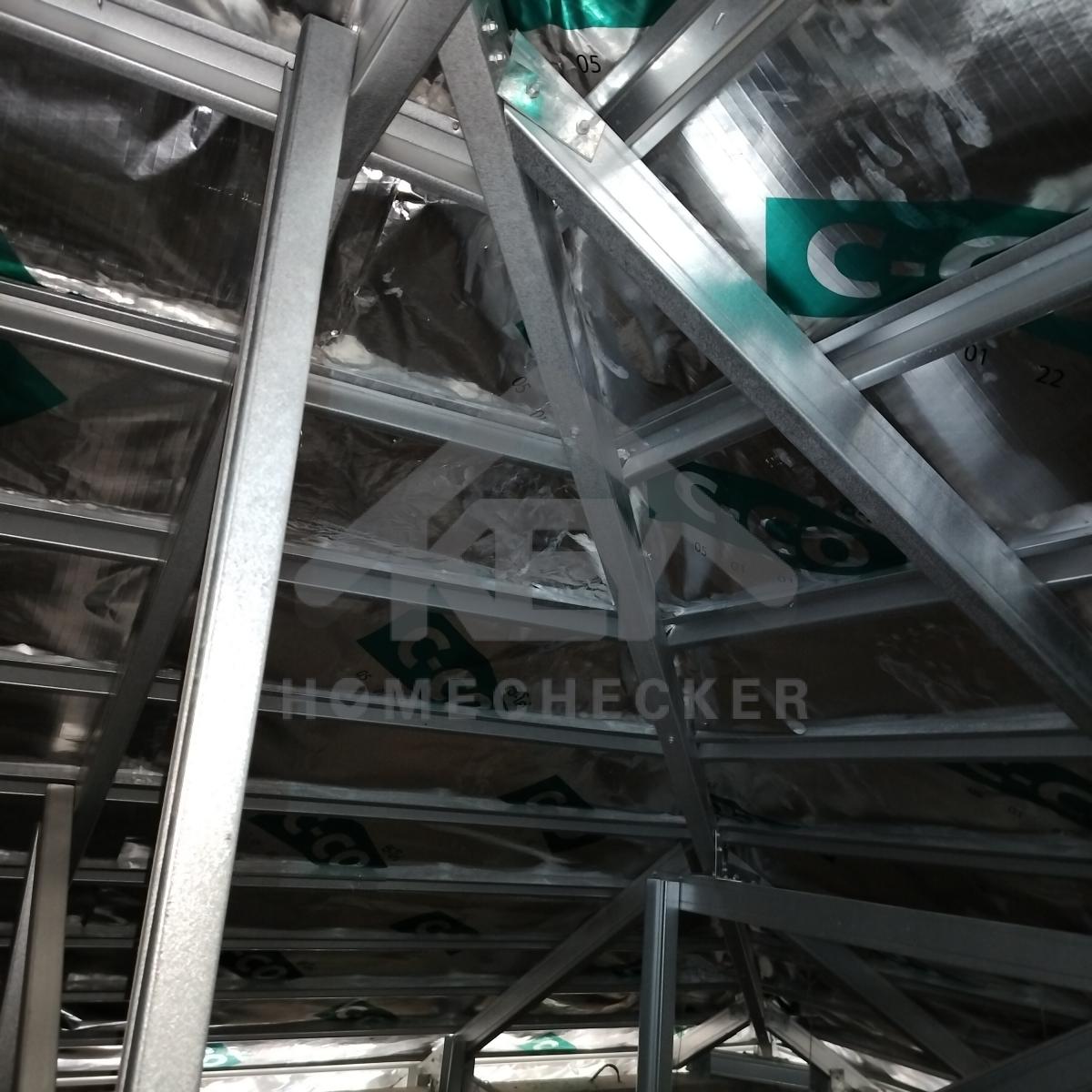

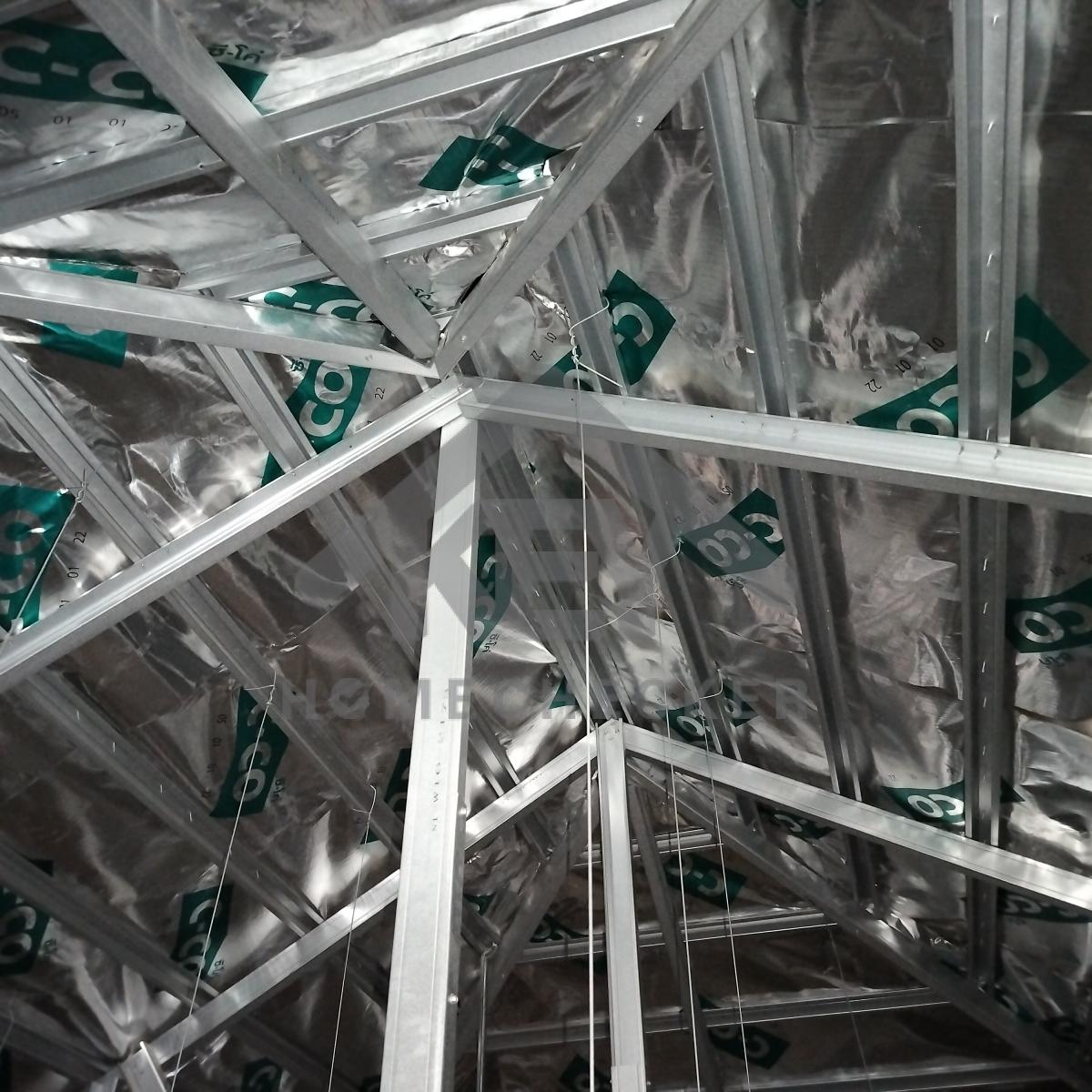

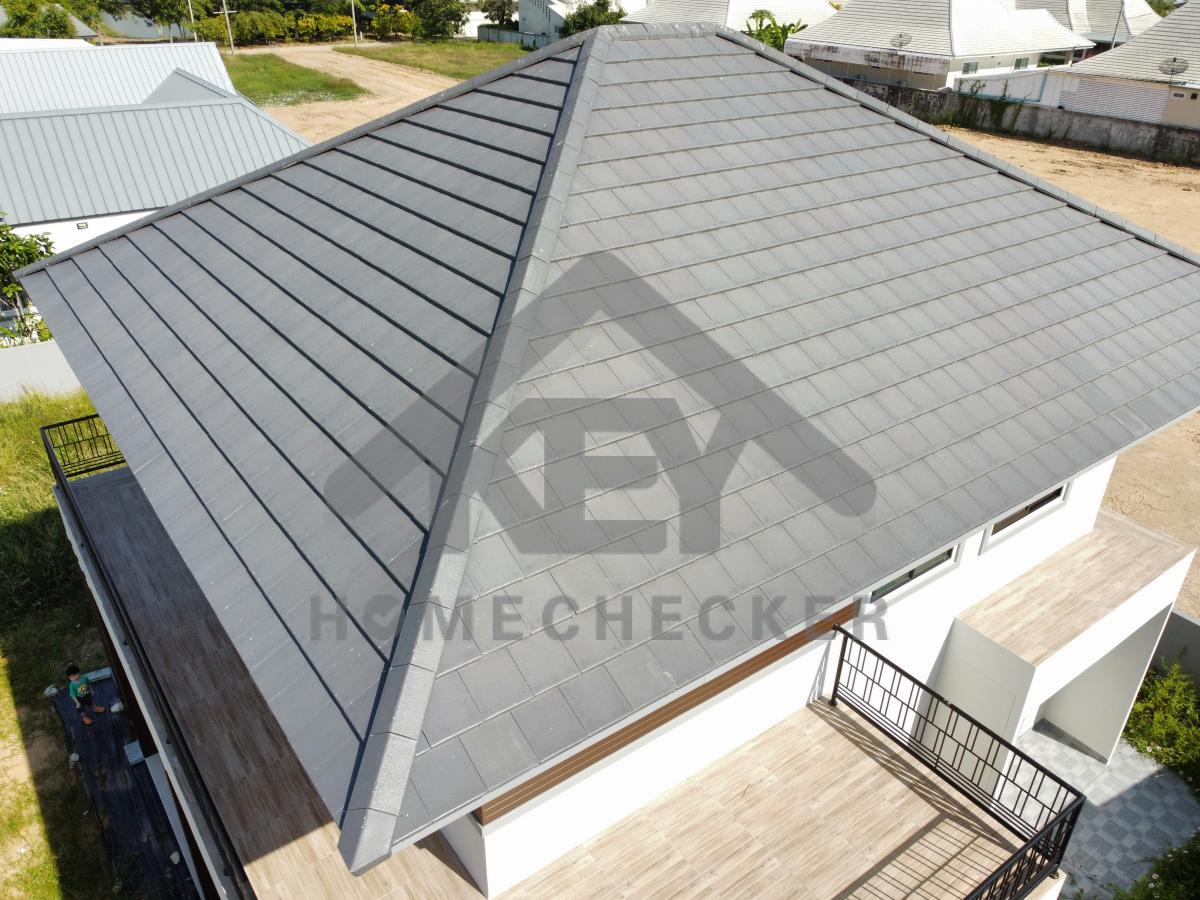

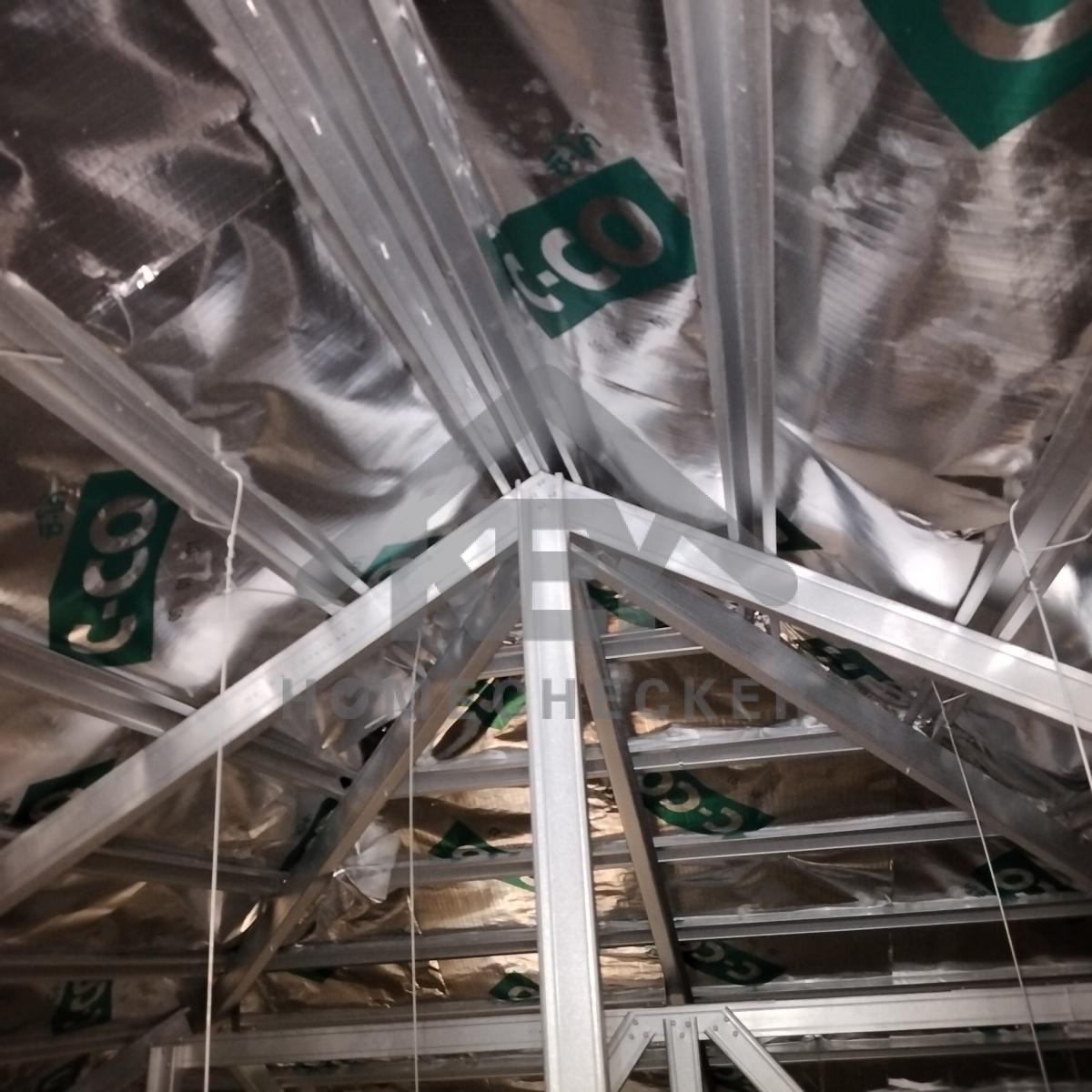

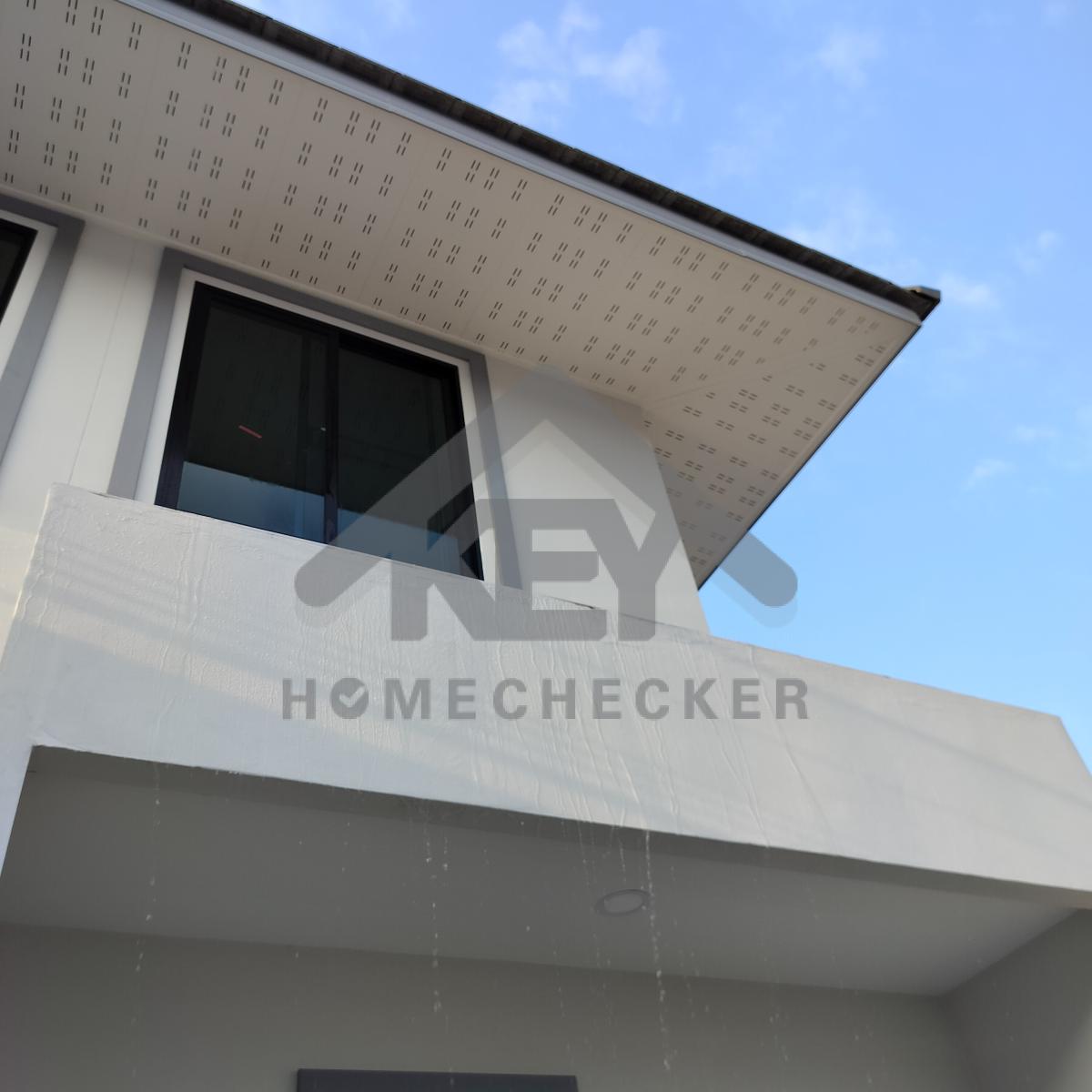

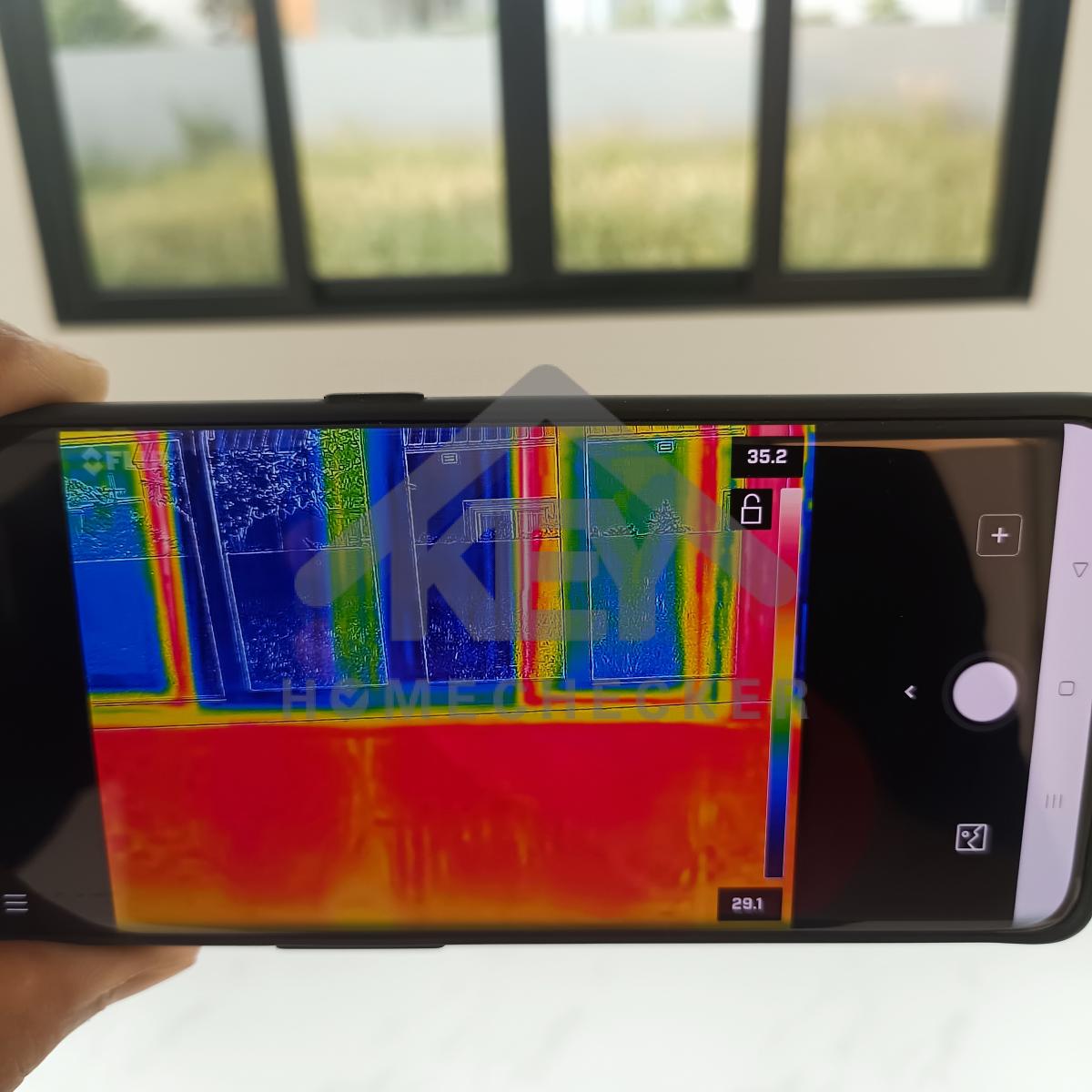

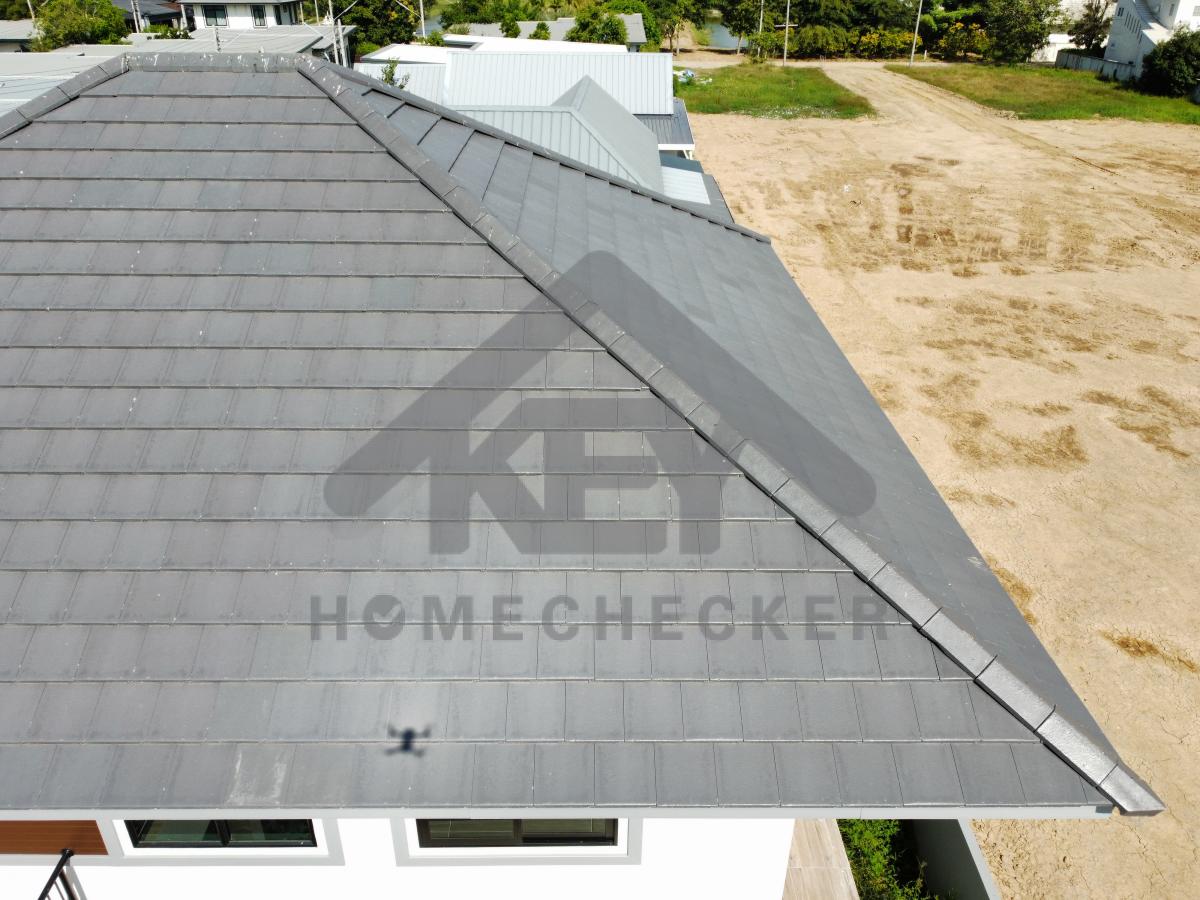

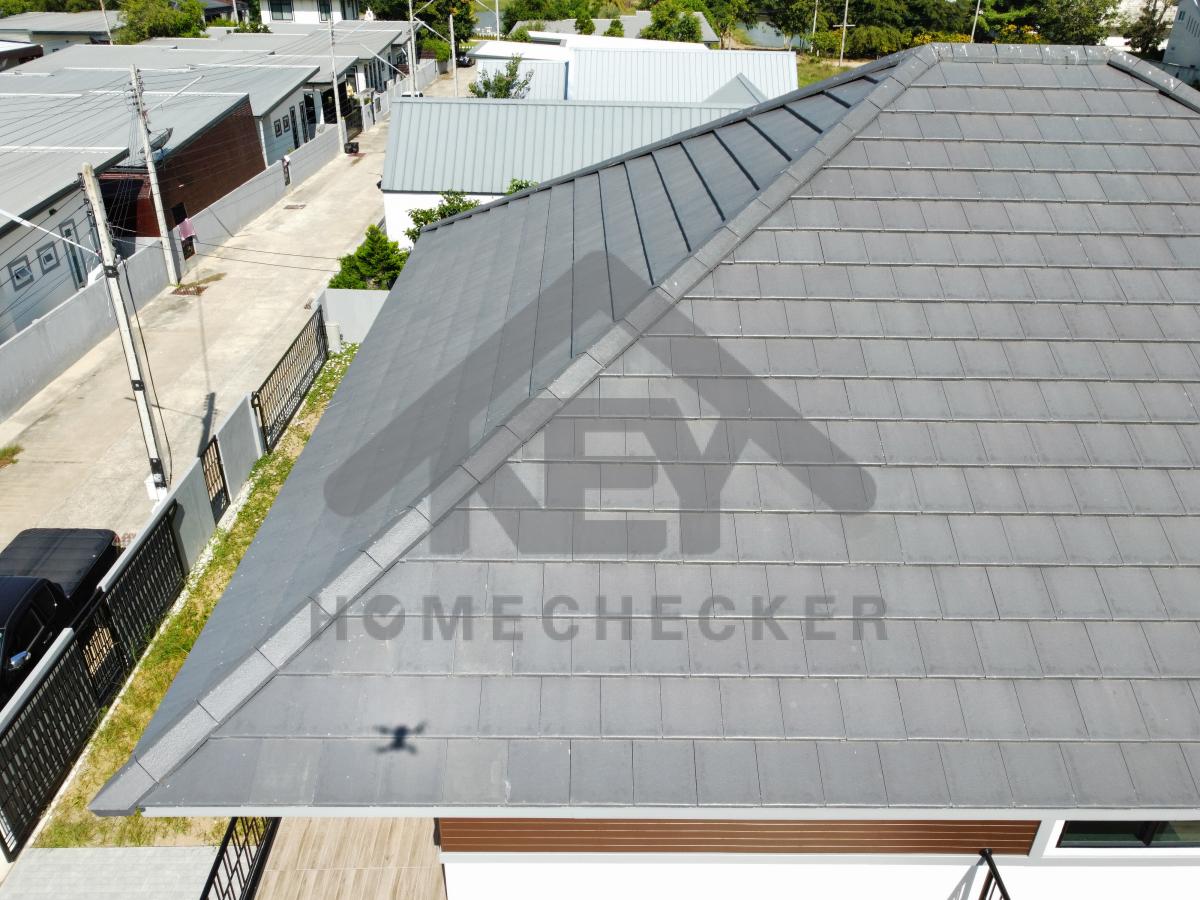

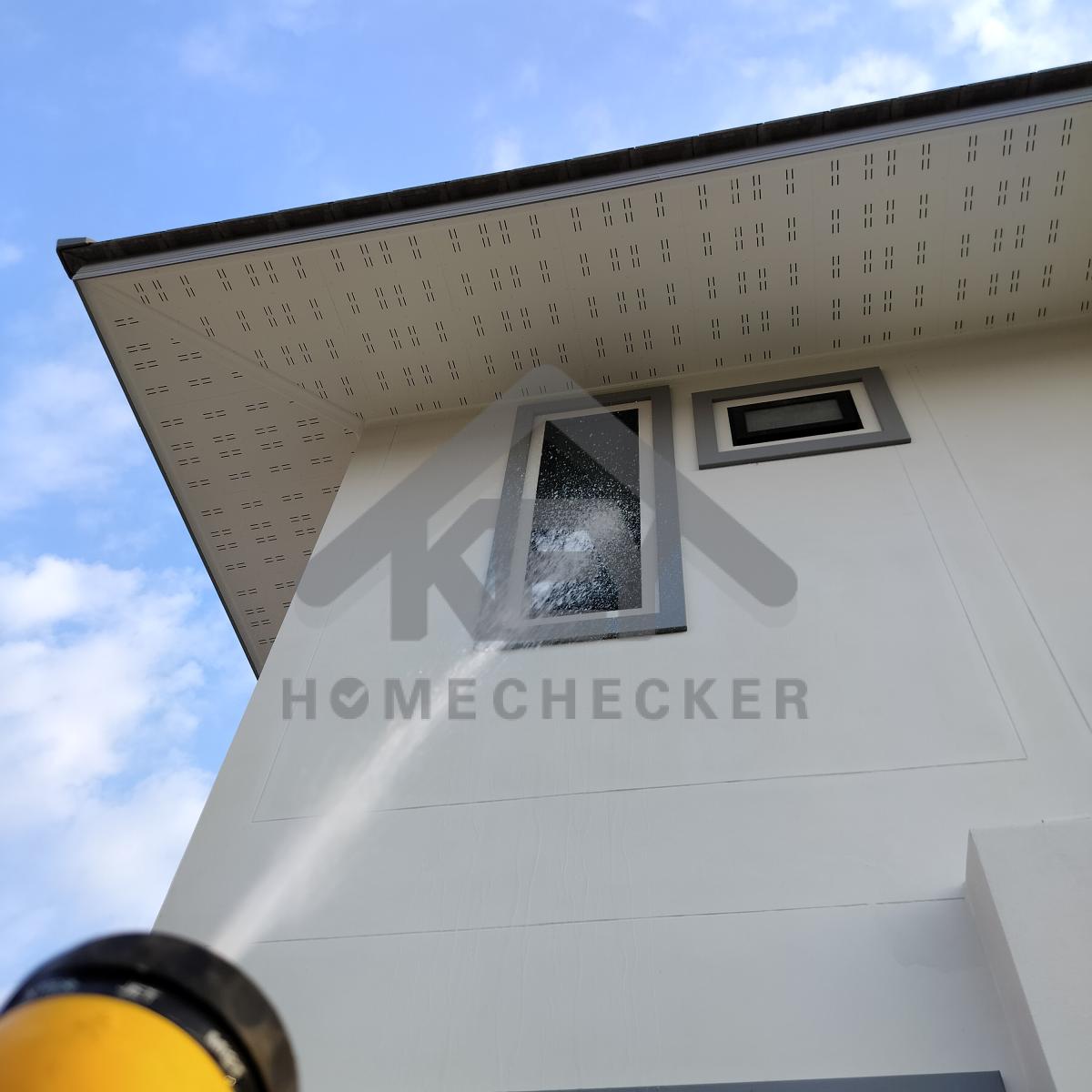

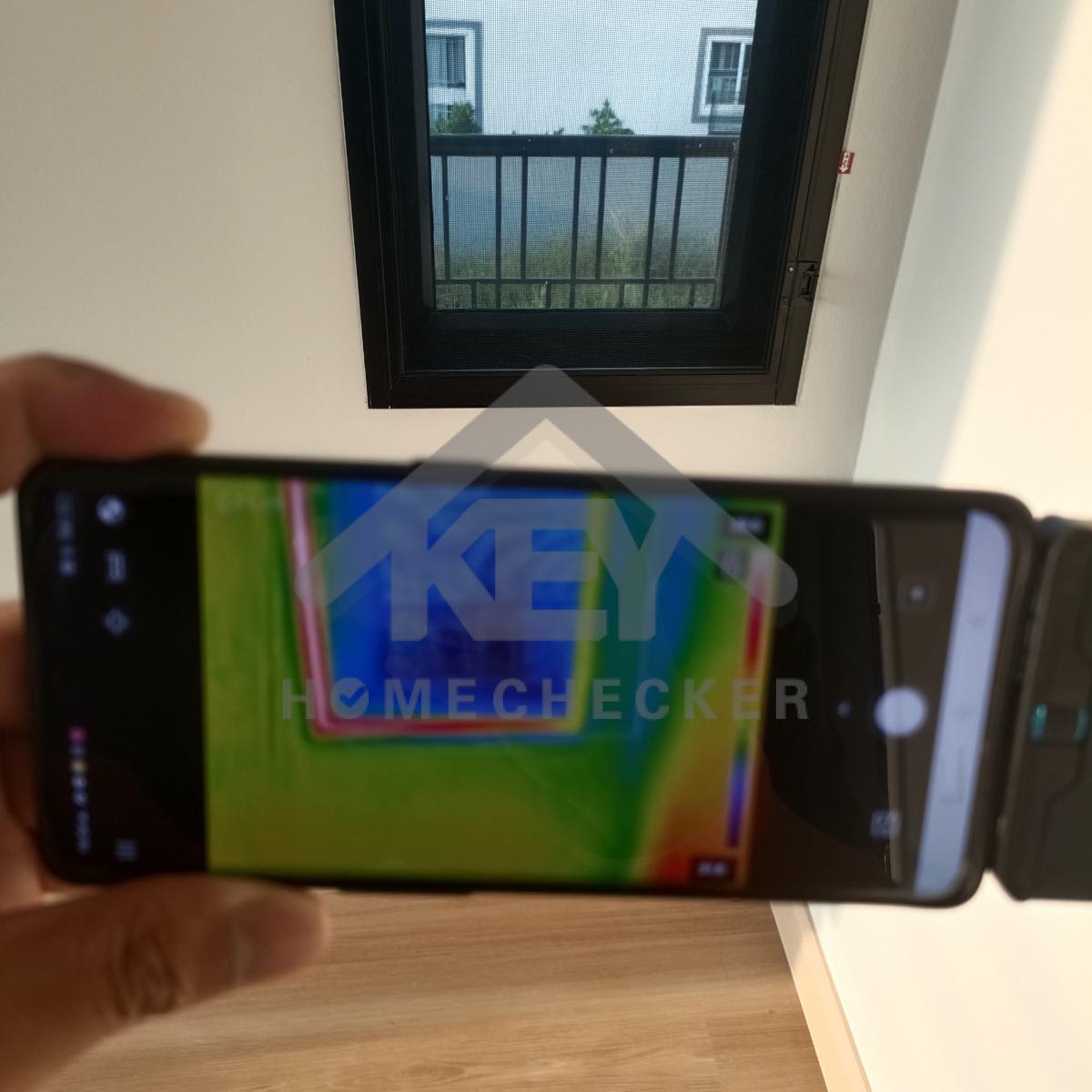

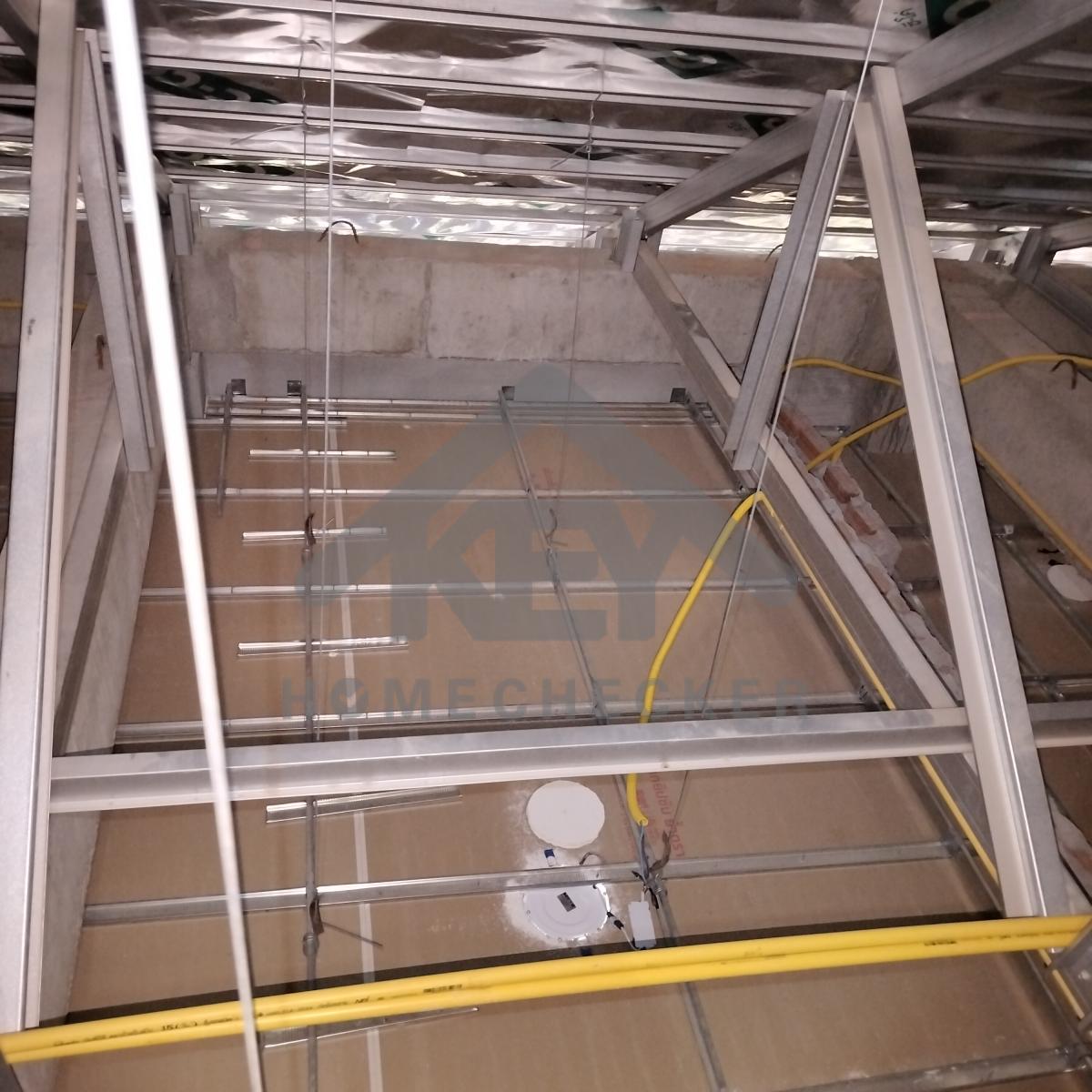

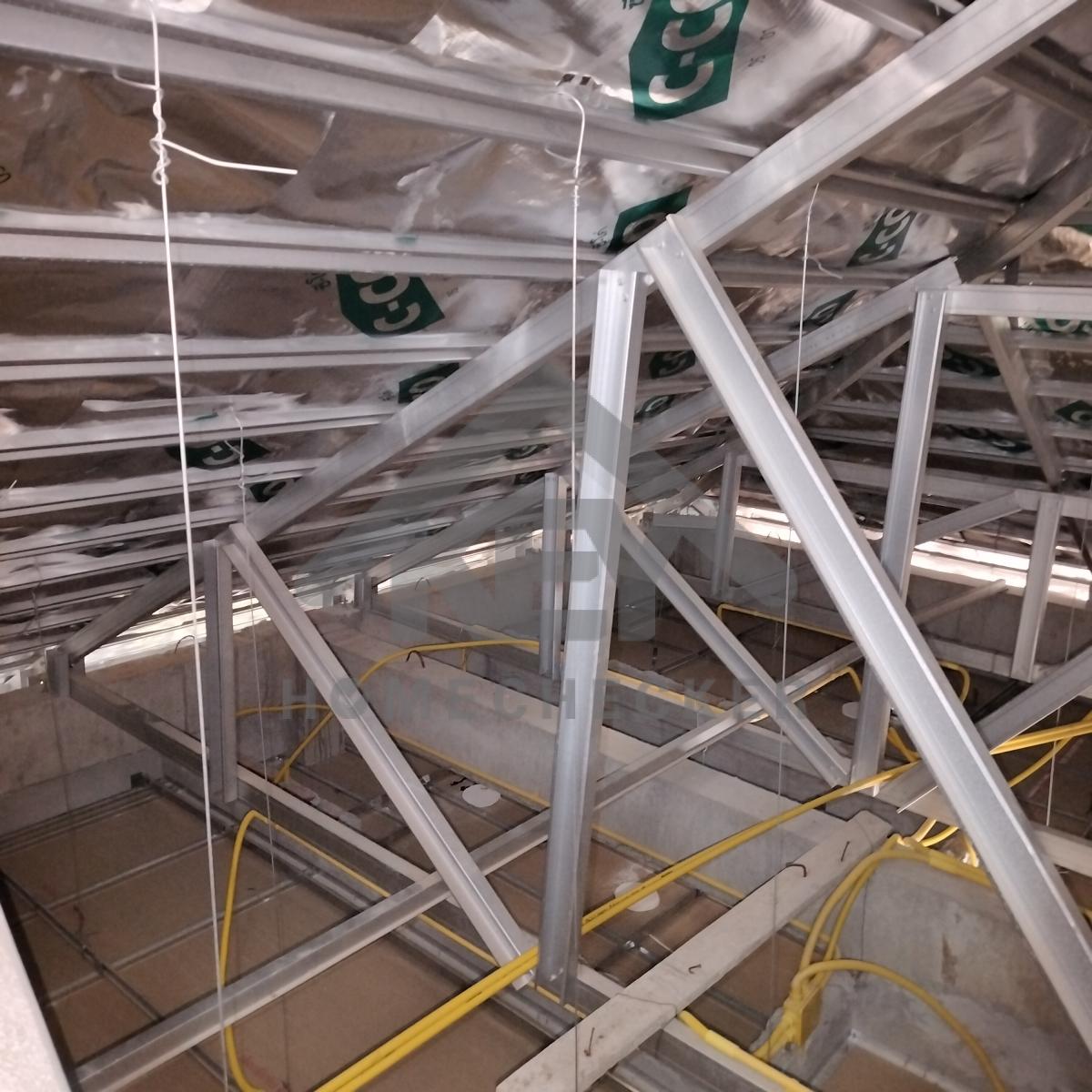

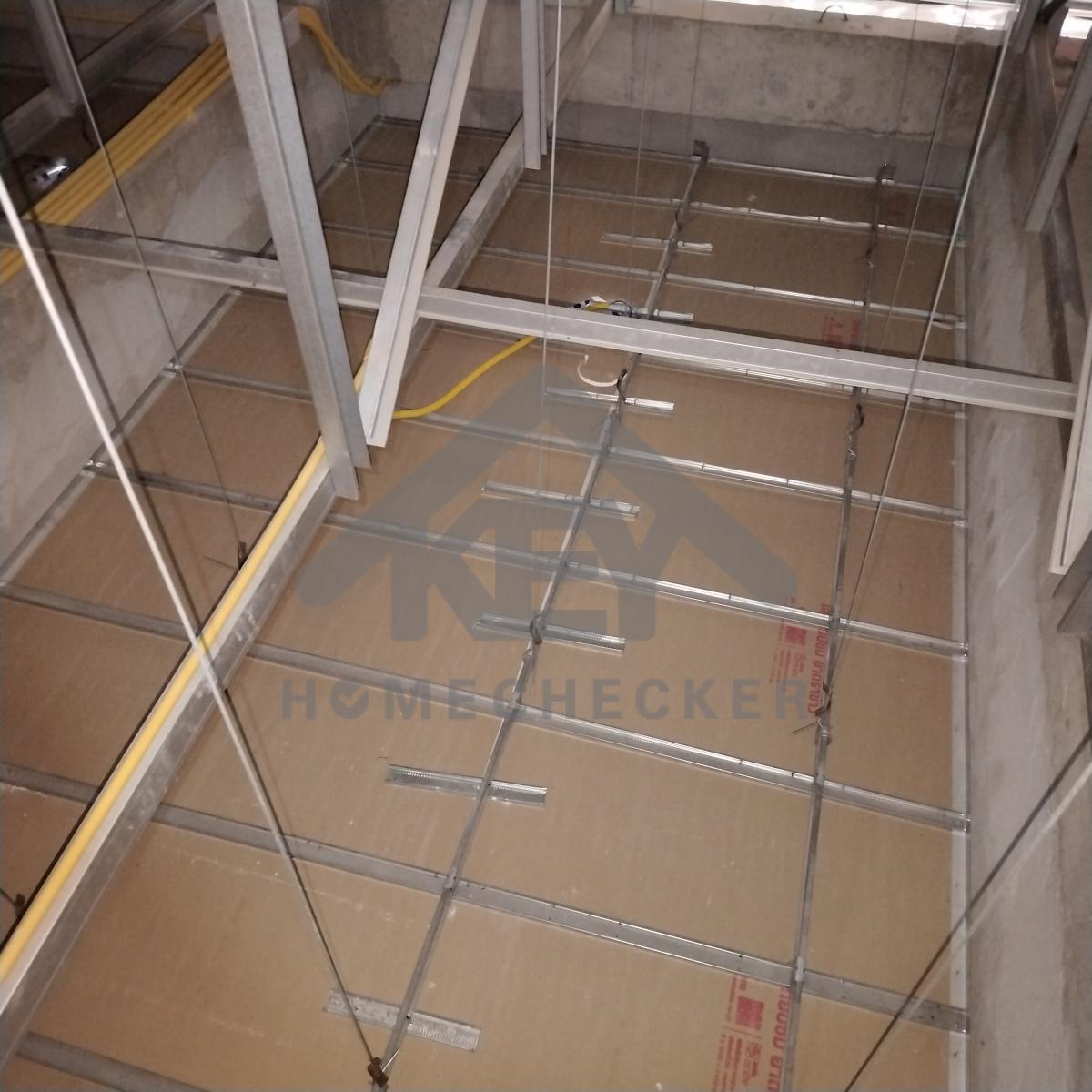

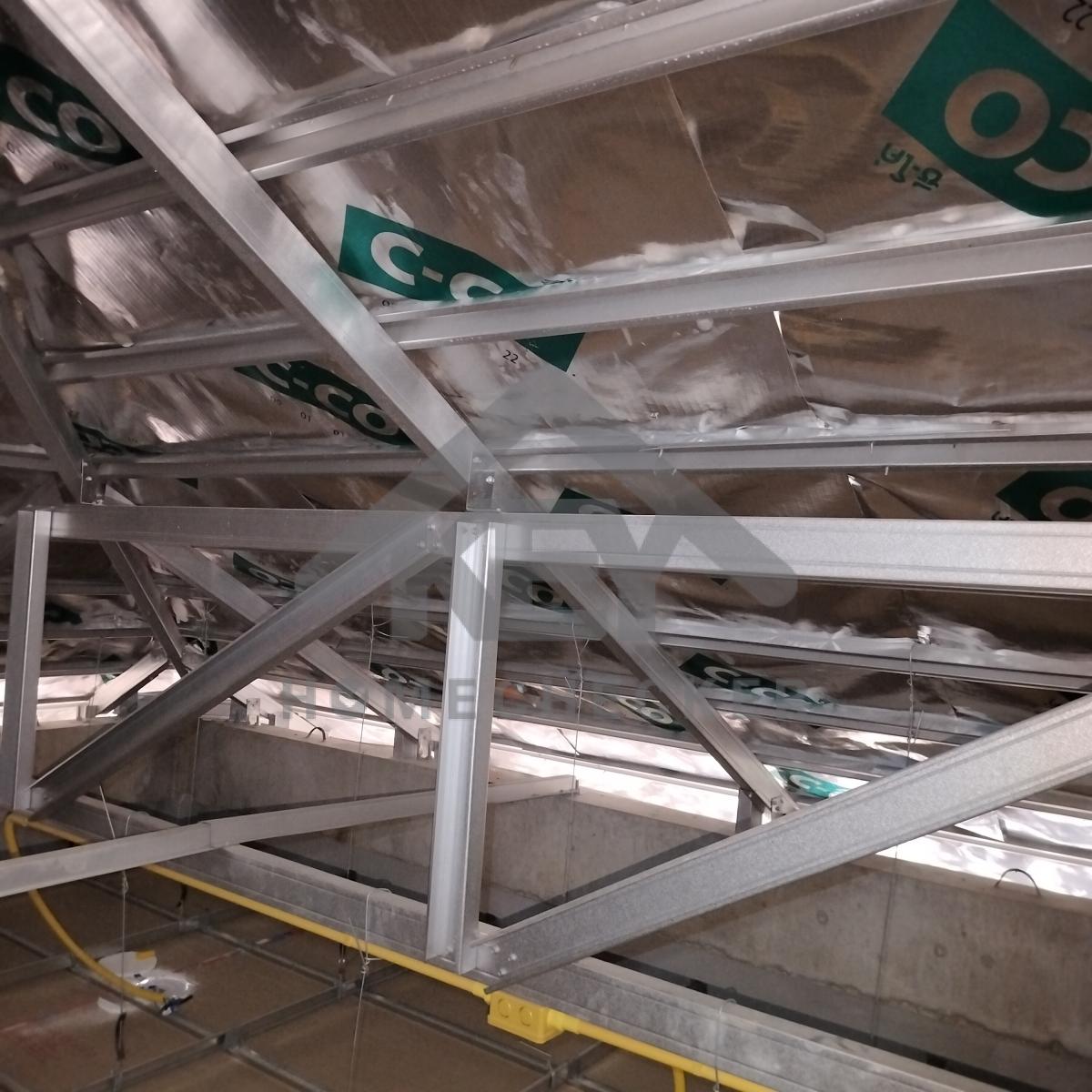

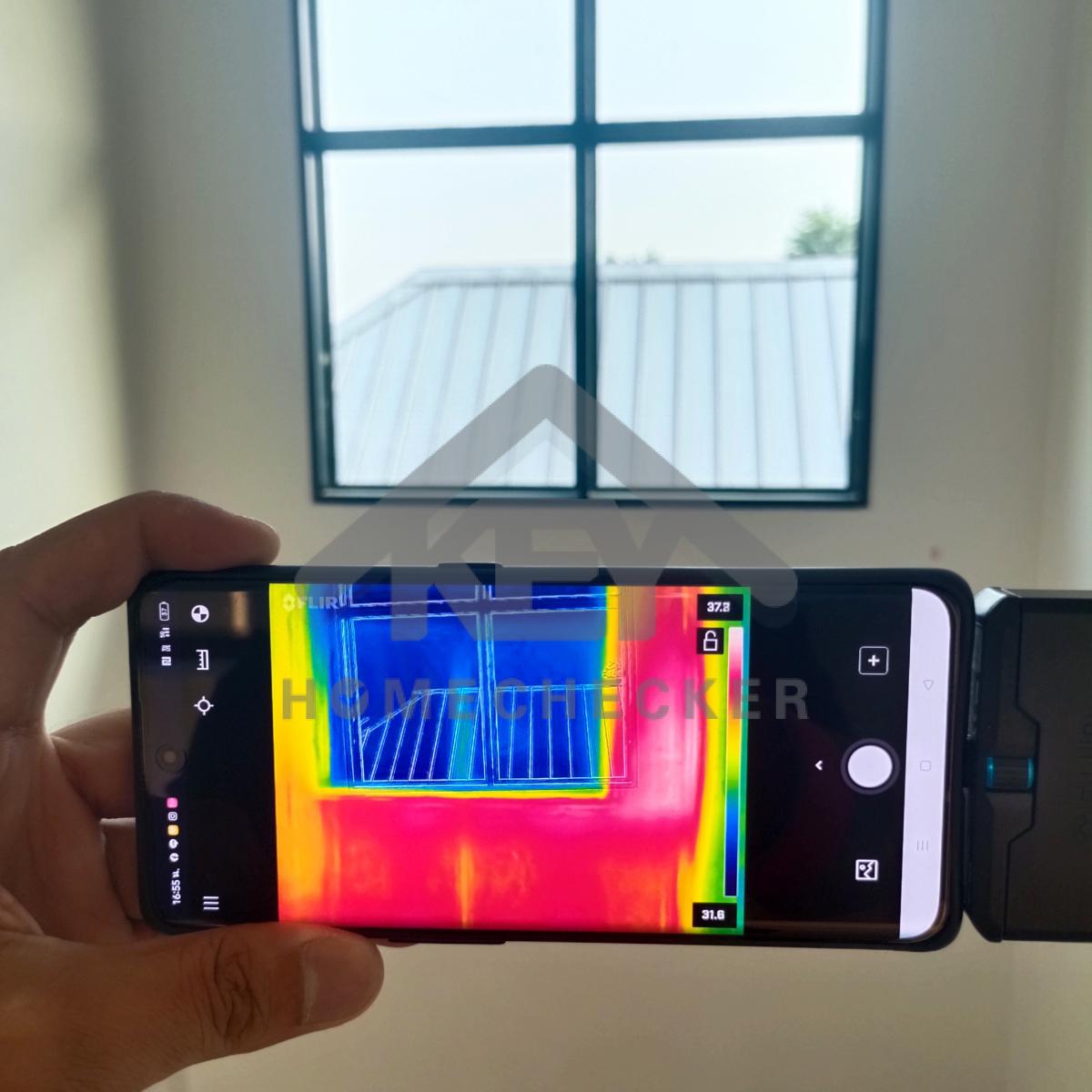

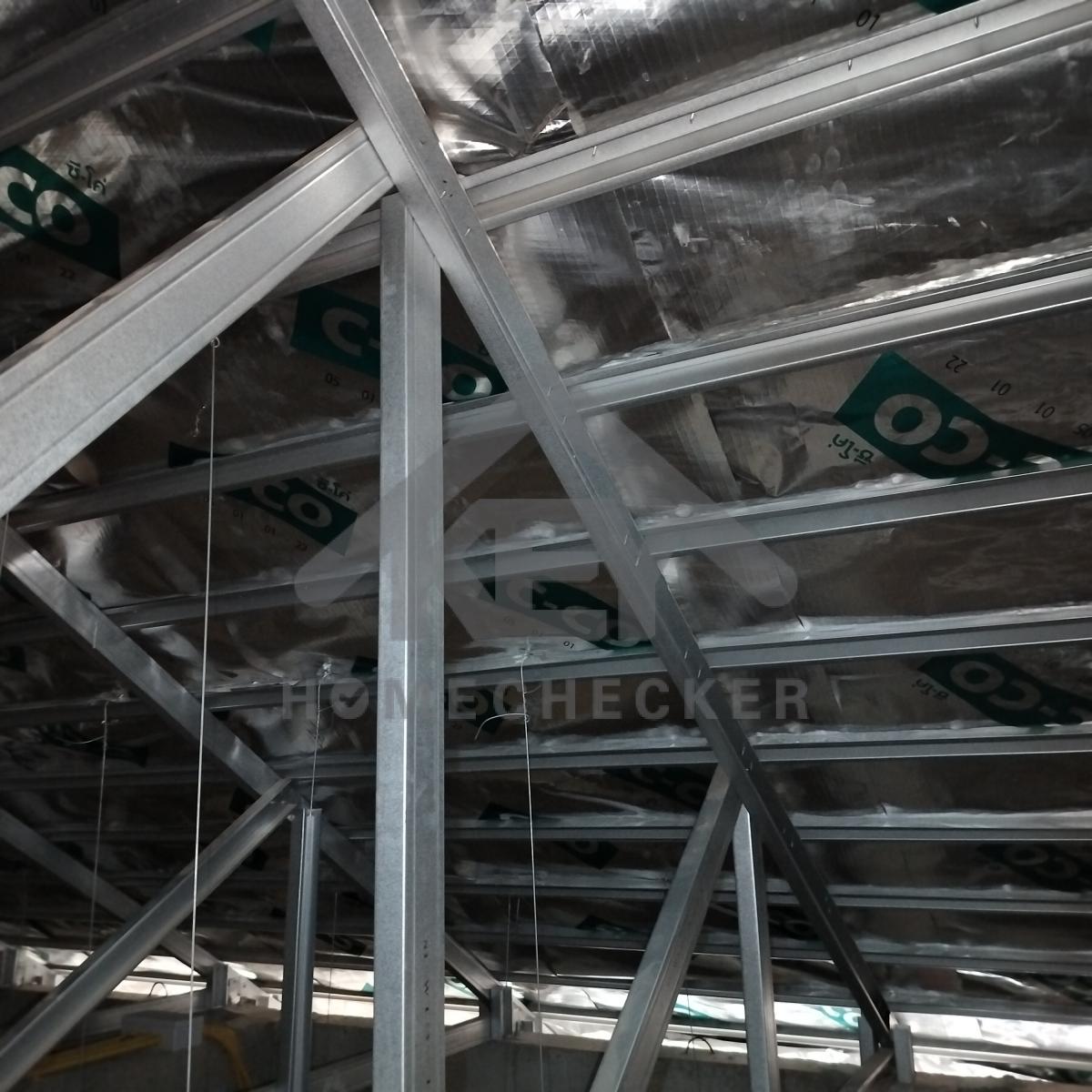

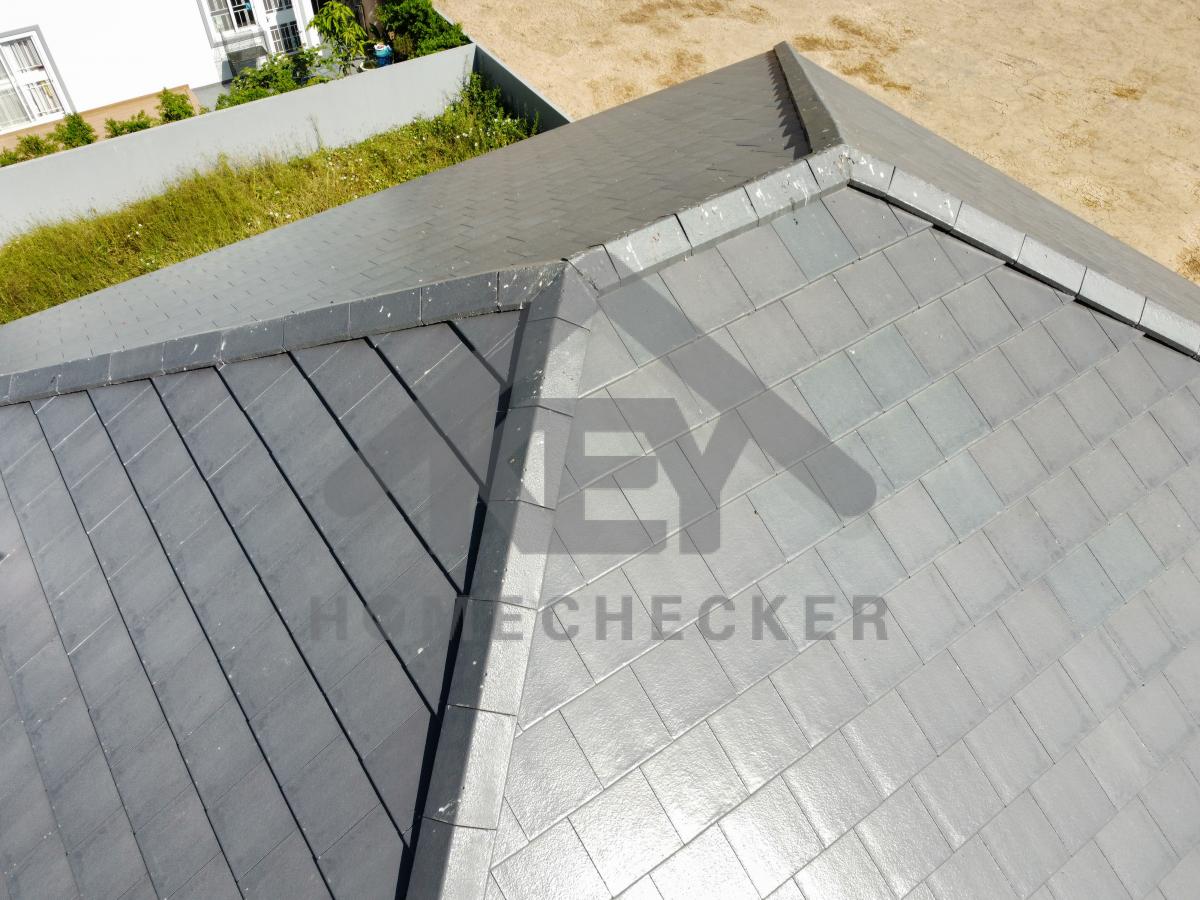

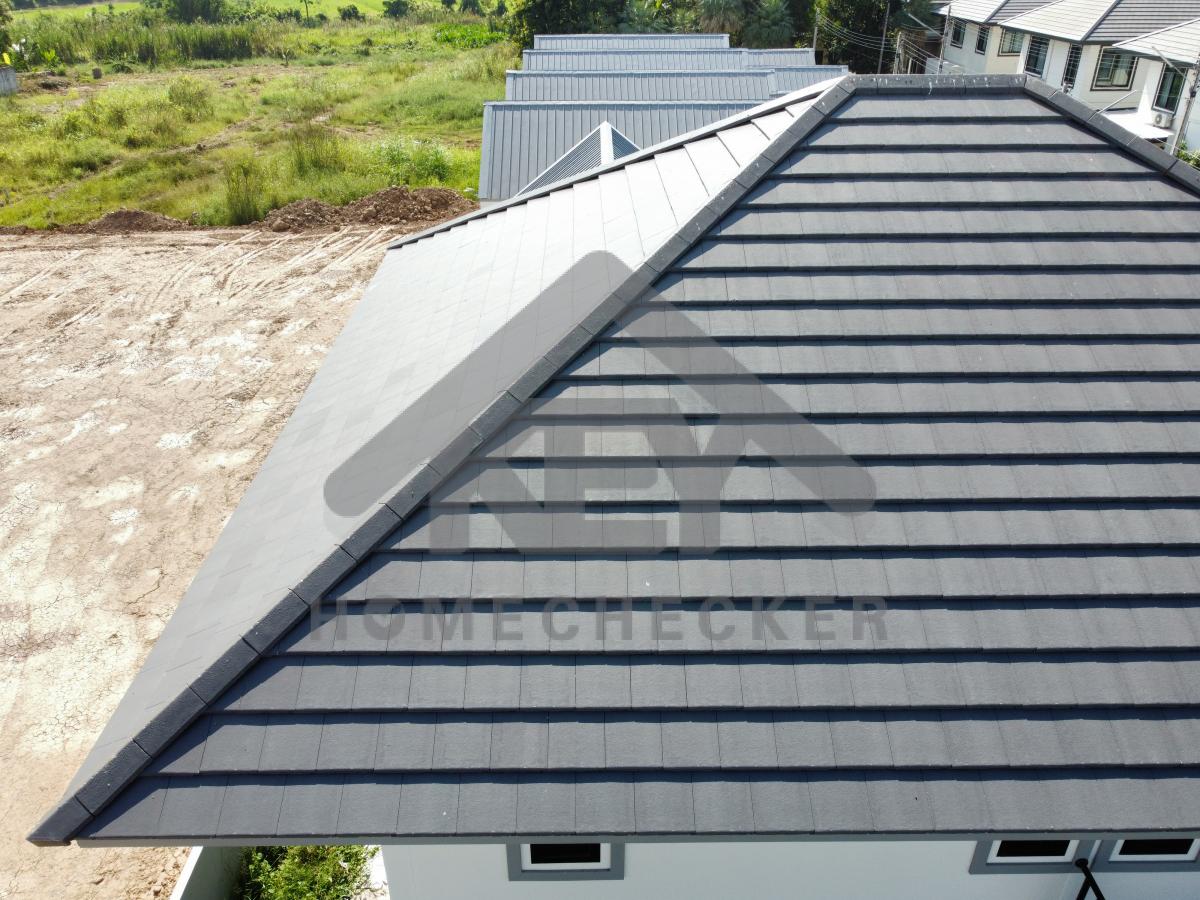

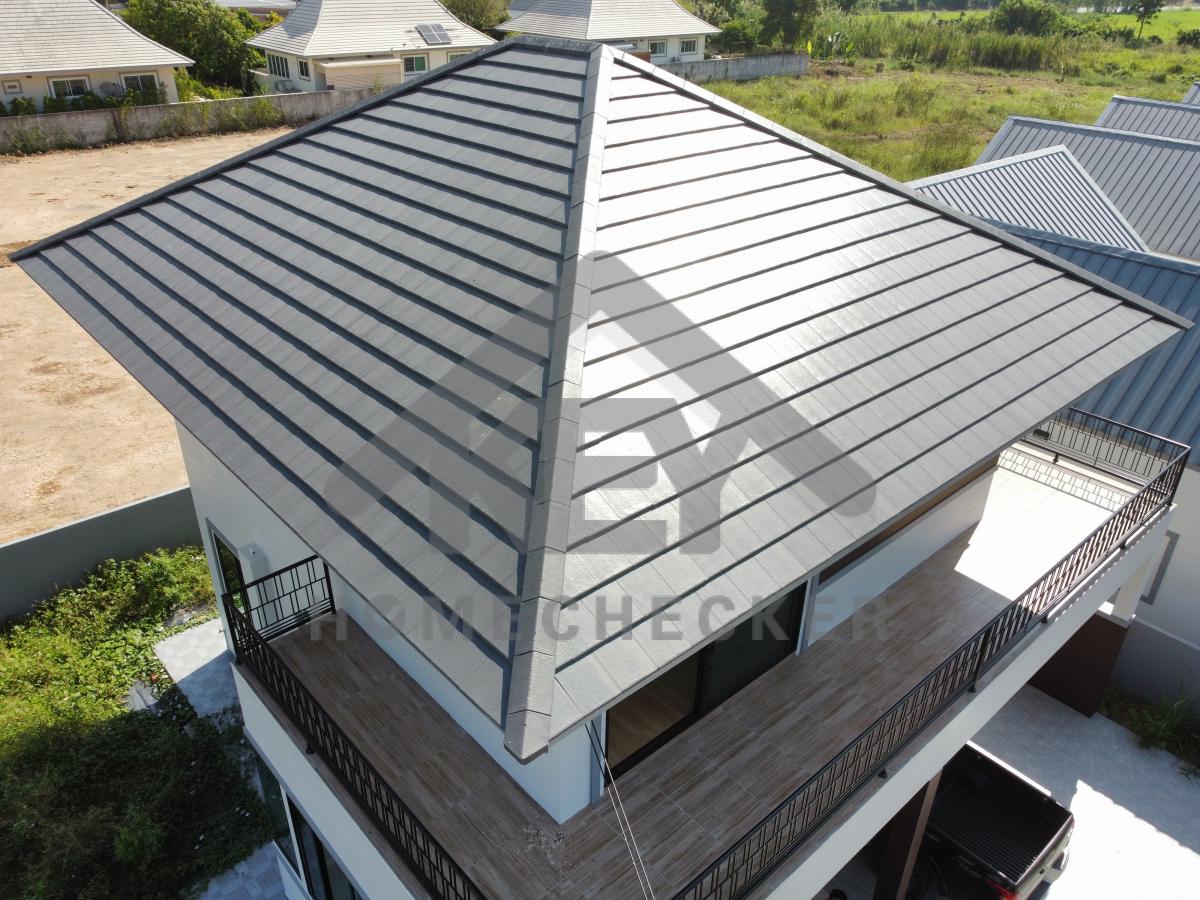

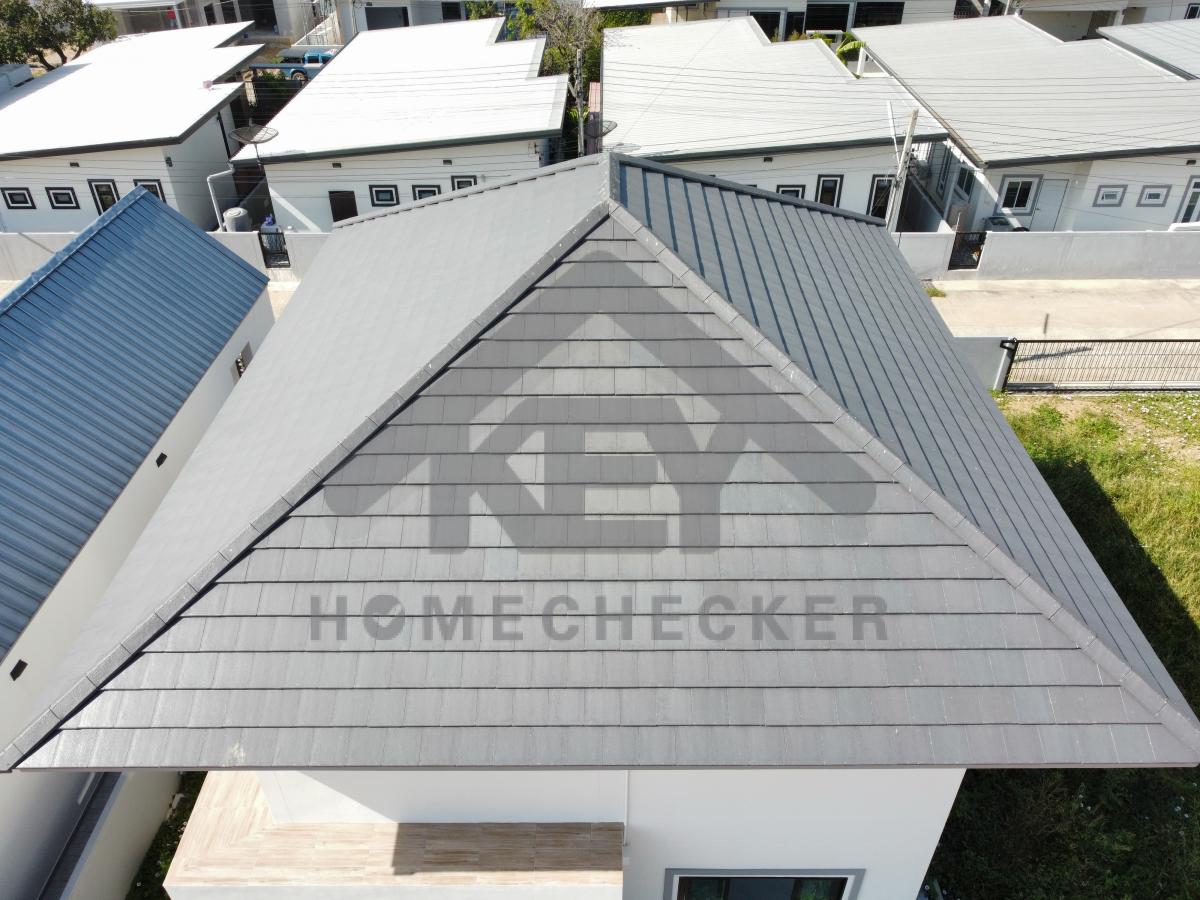

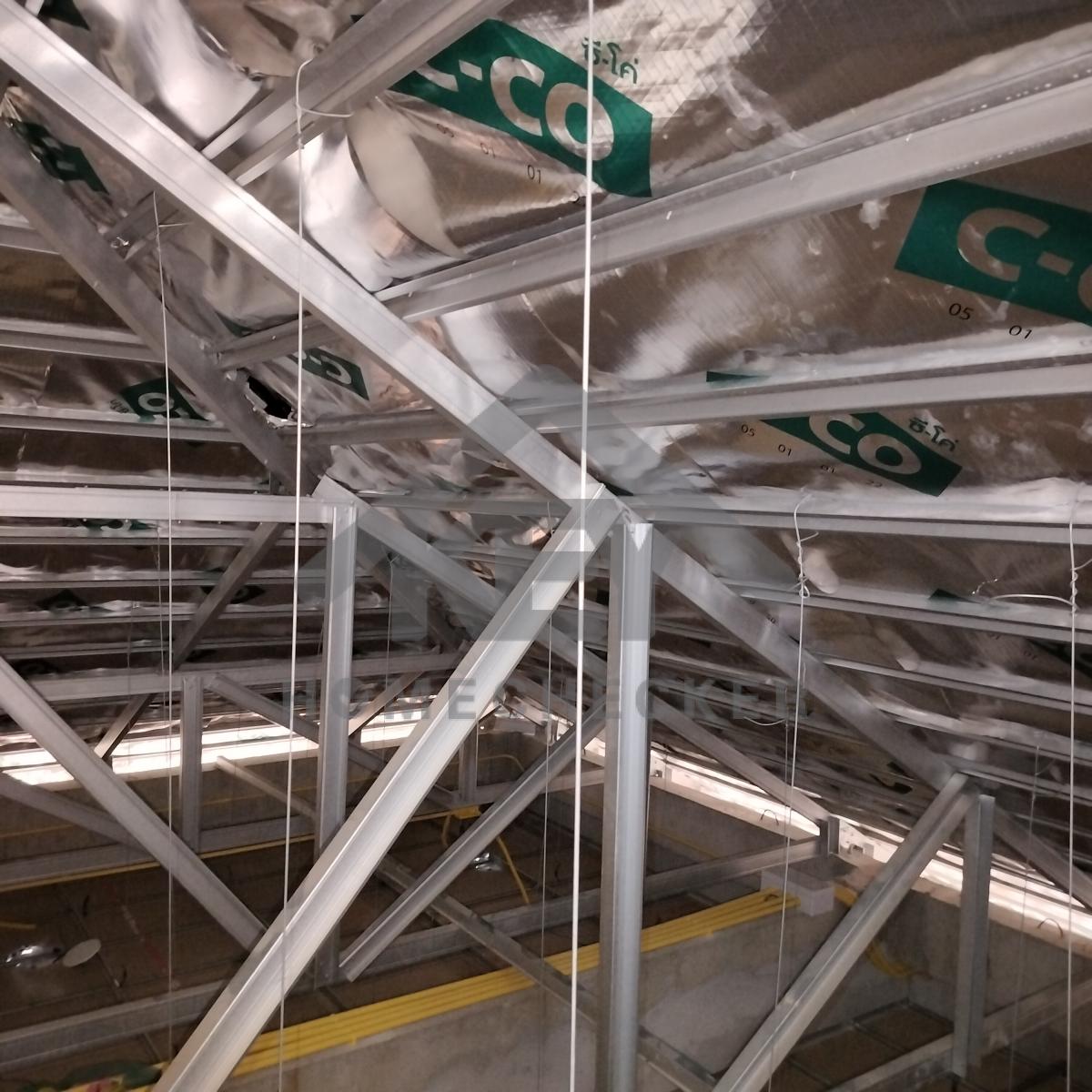

3. งานตรวจสอบหลังคา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

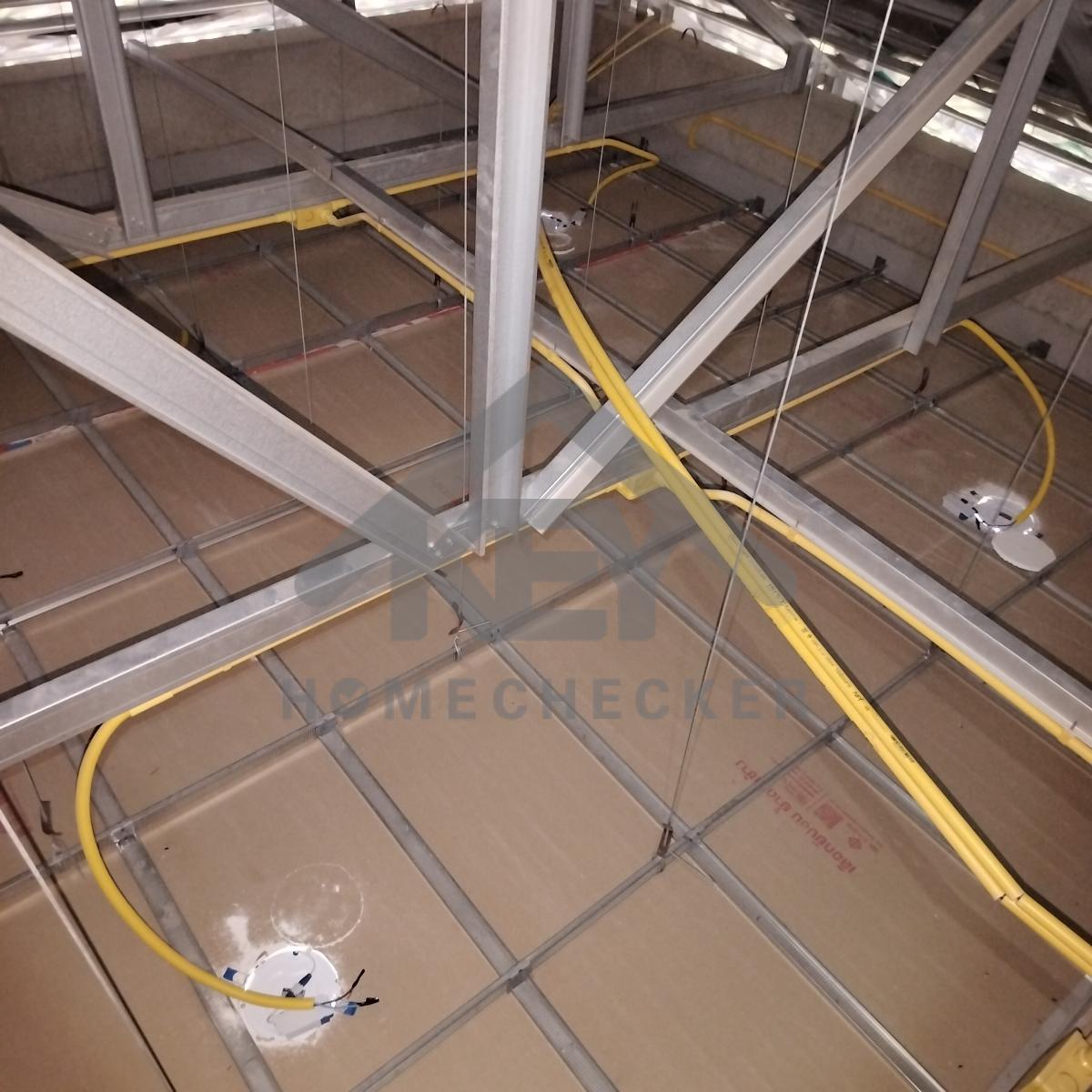

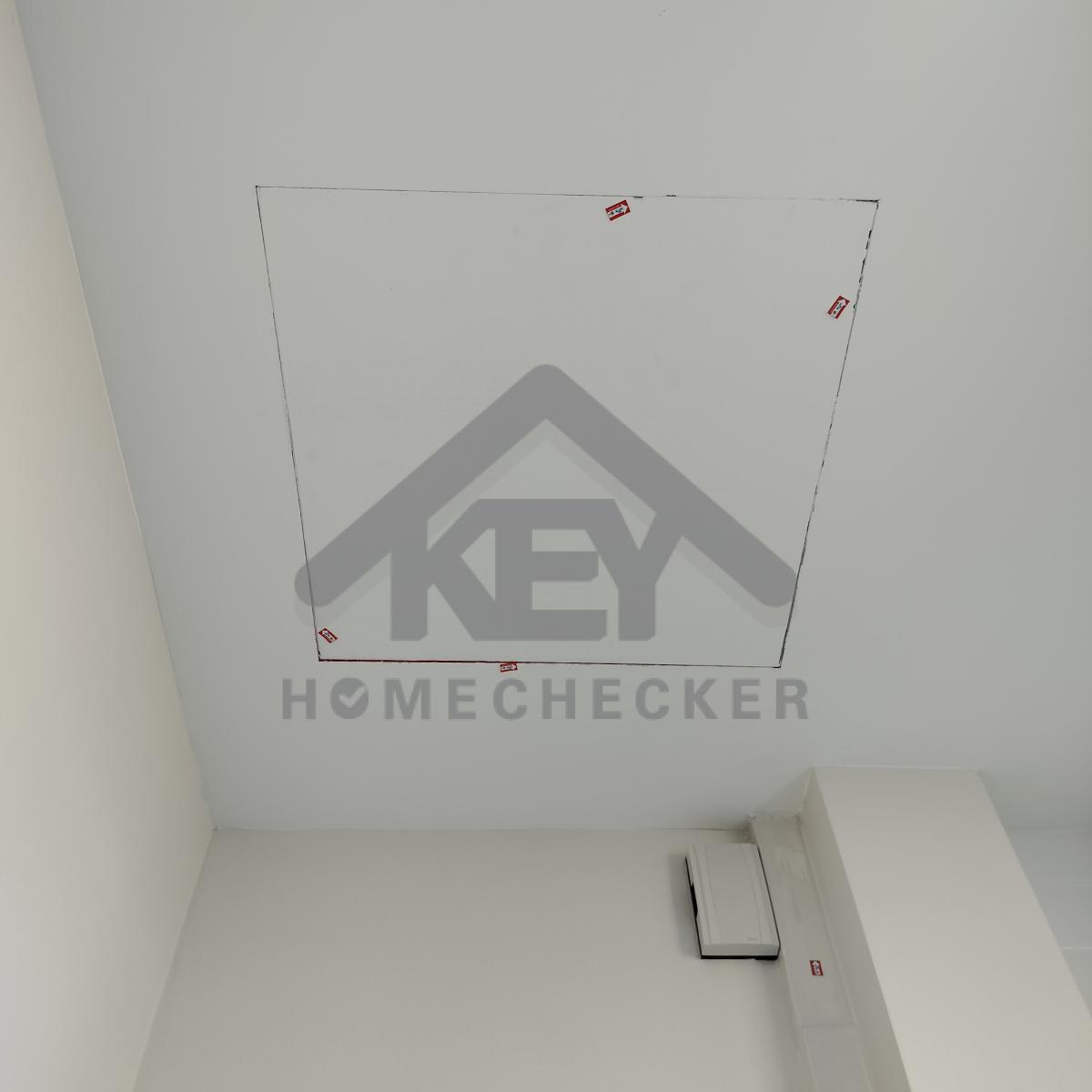

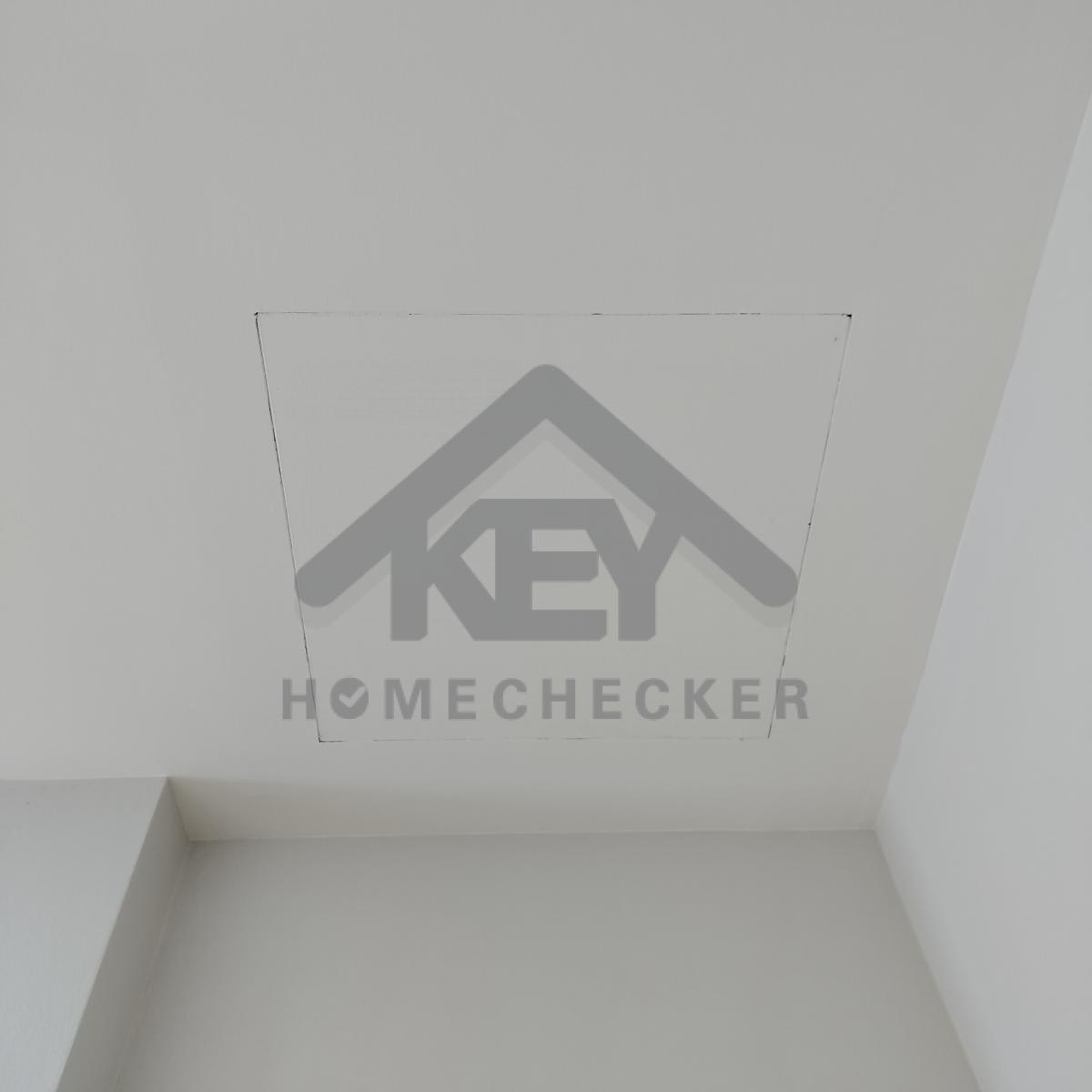

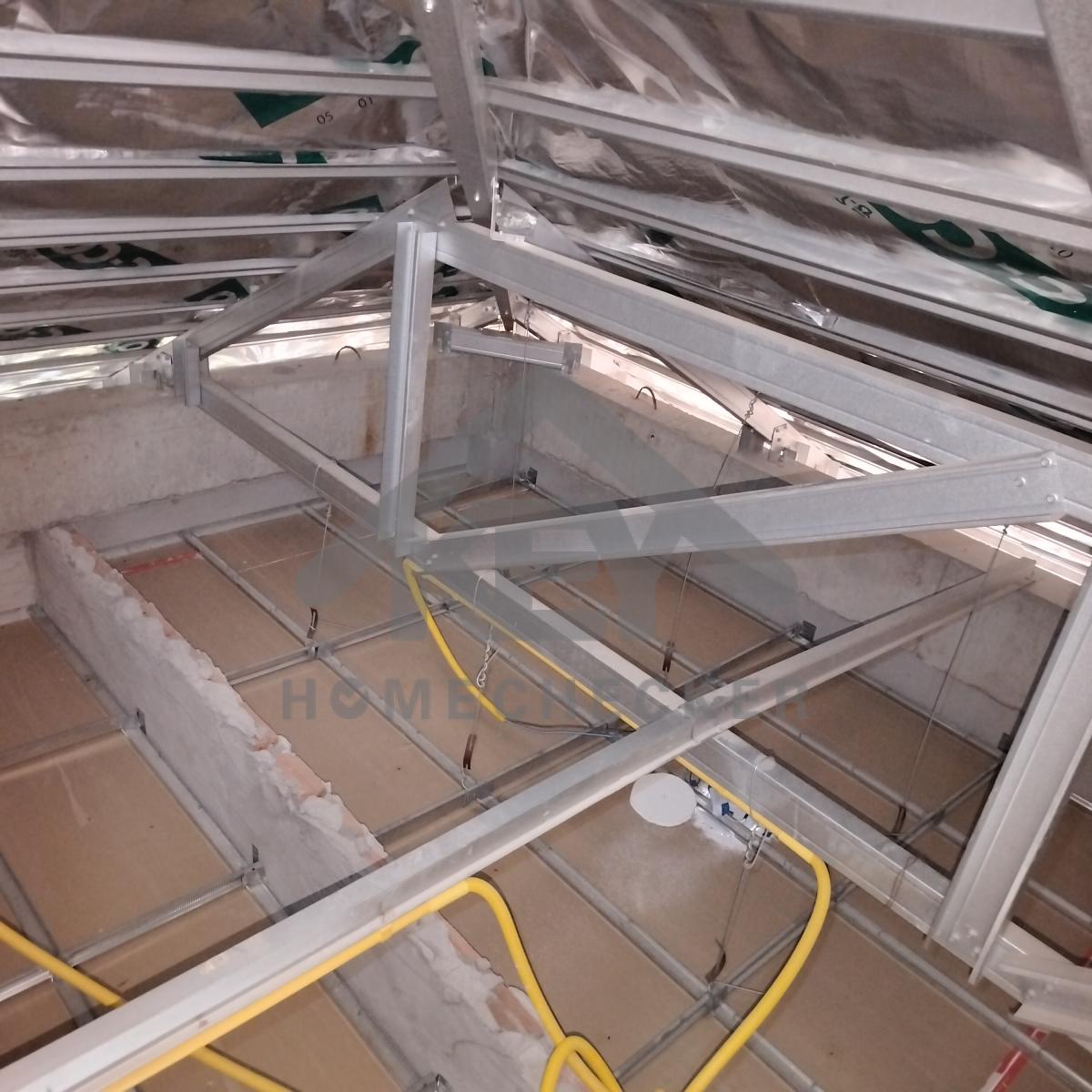

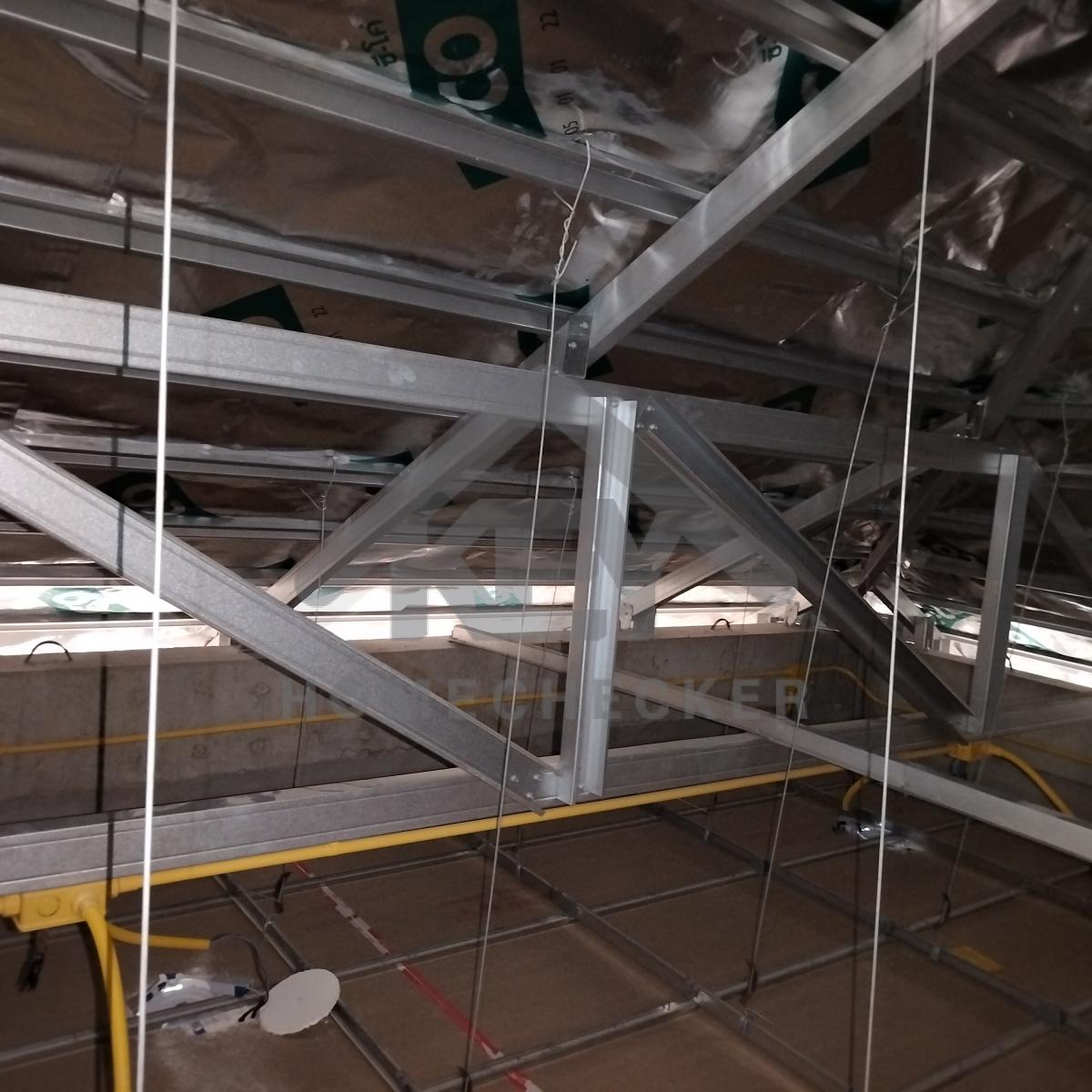

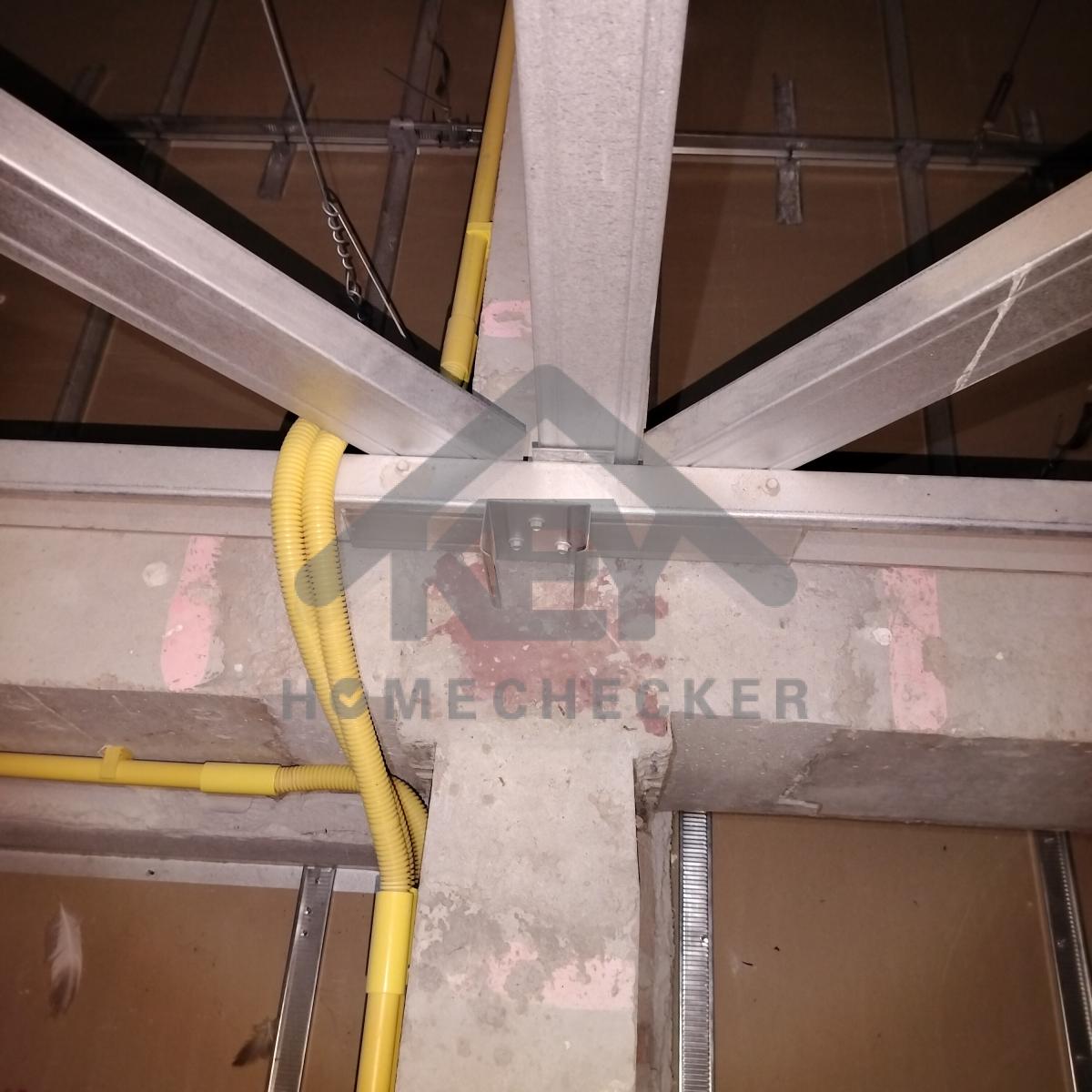

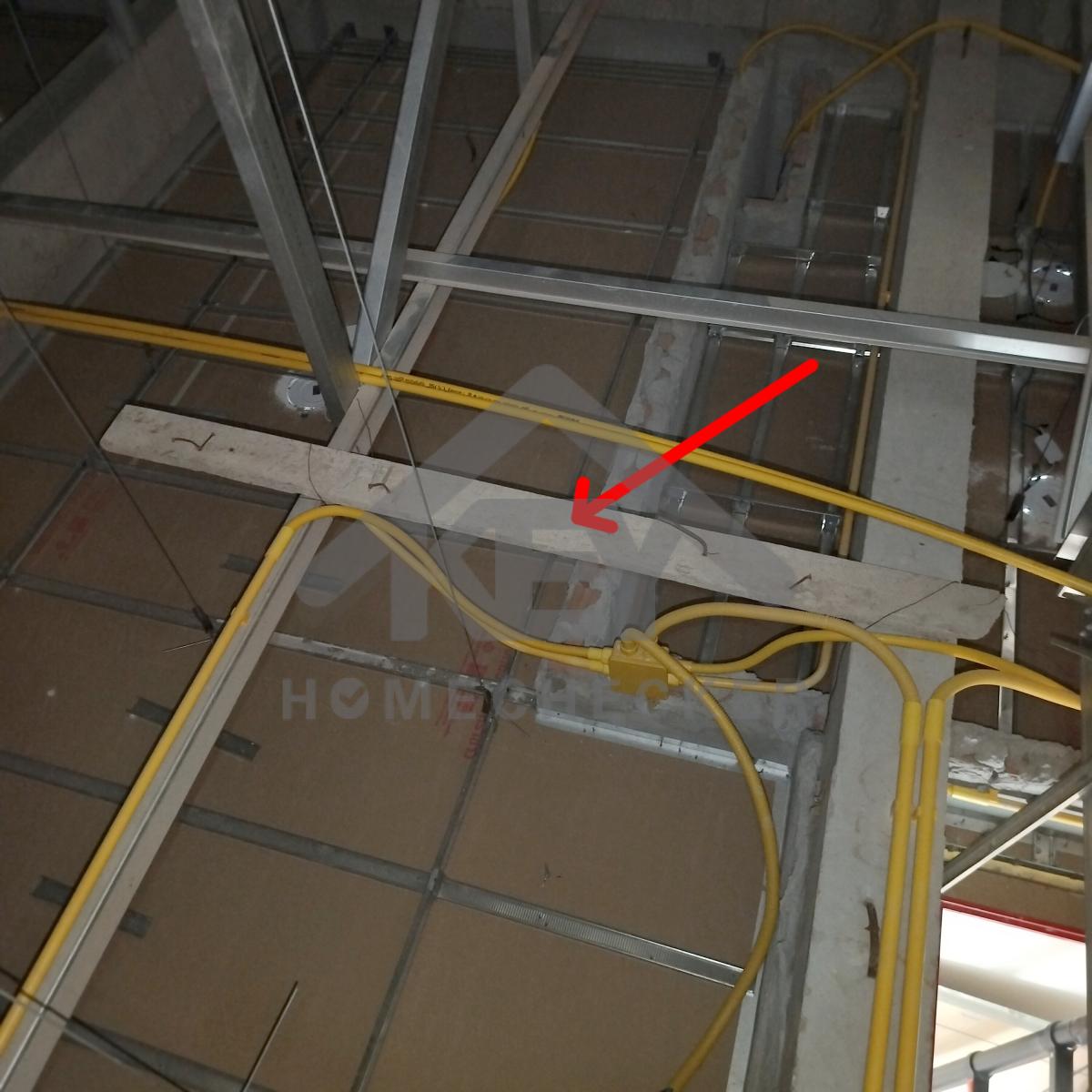

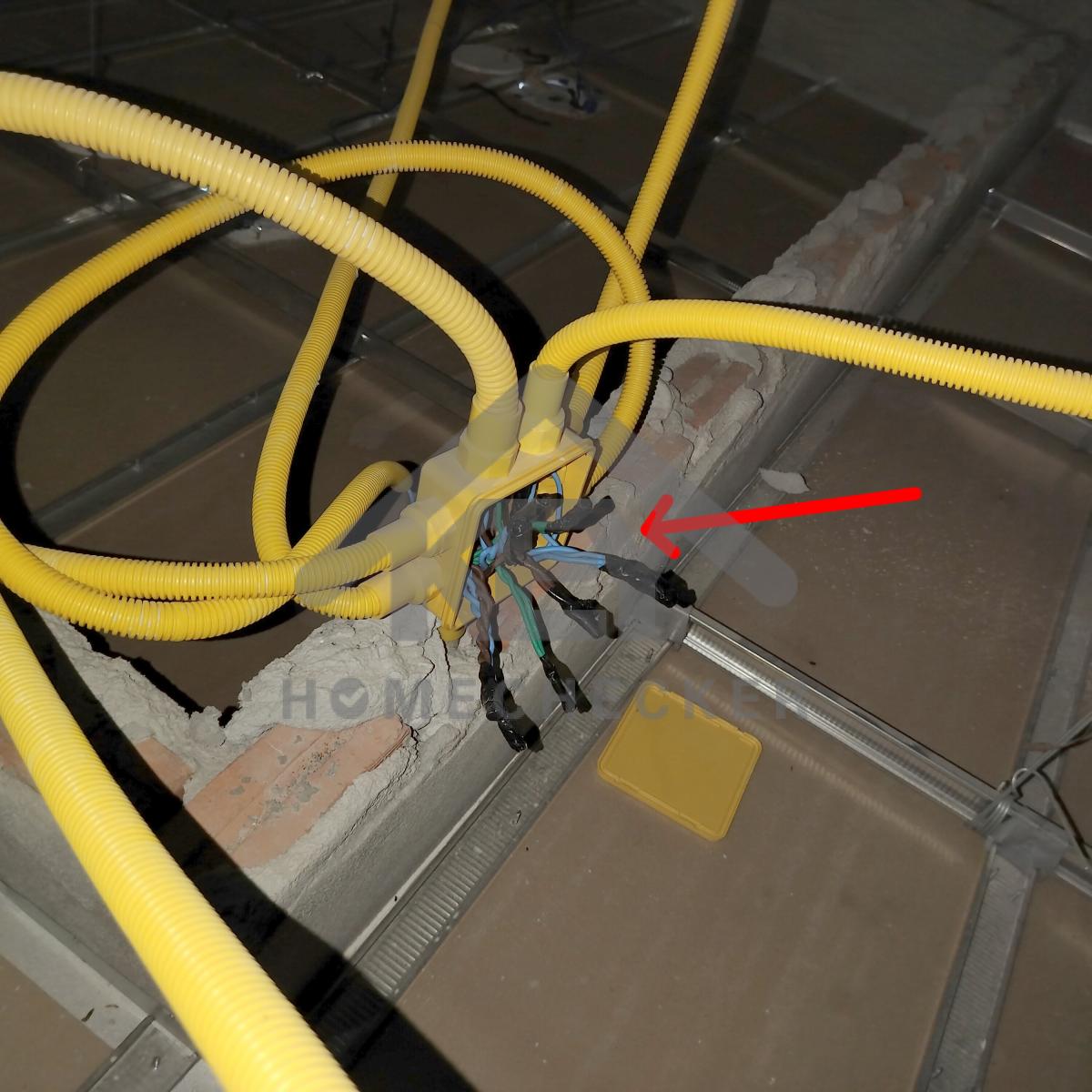

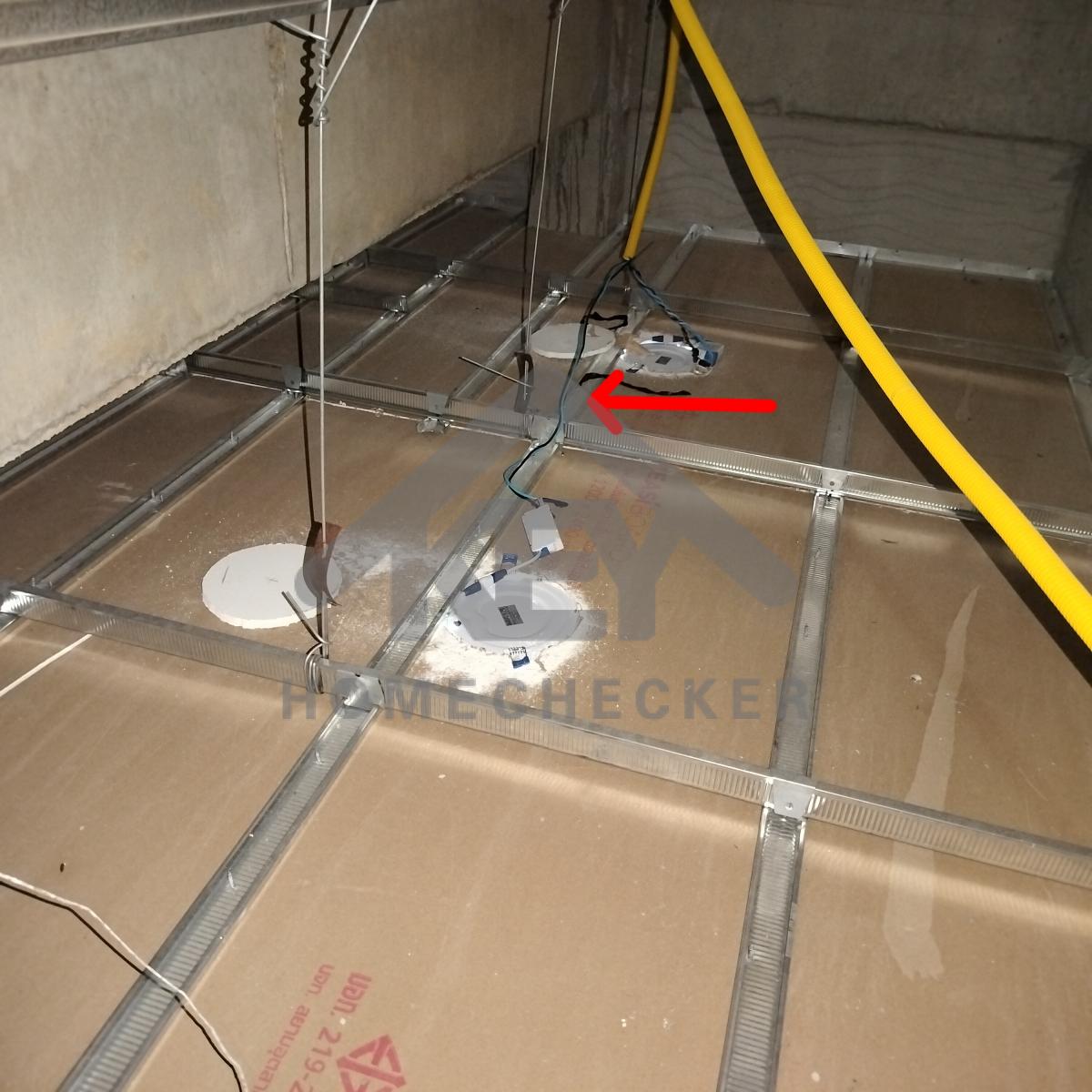

แก้ไข เอาท่อนไม้บนฝ้าเพดานออกให้เรียบร้อย
แก้ไข ปิดฝาบล็อกไฟให้เรียบร้อย
แก้ไข ใส่ท่อร้อยสายไฟ ห้องน้ำ 2 ให้เรียบร้อย
แก้ไข ใส่ท่อร้อยสายไฟเครื่องทำน้ำอุ่น ห้องน้ำ 1 ให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

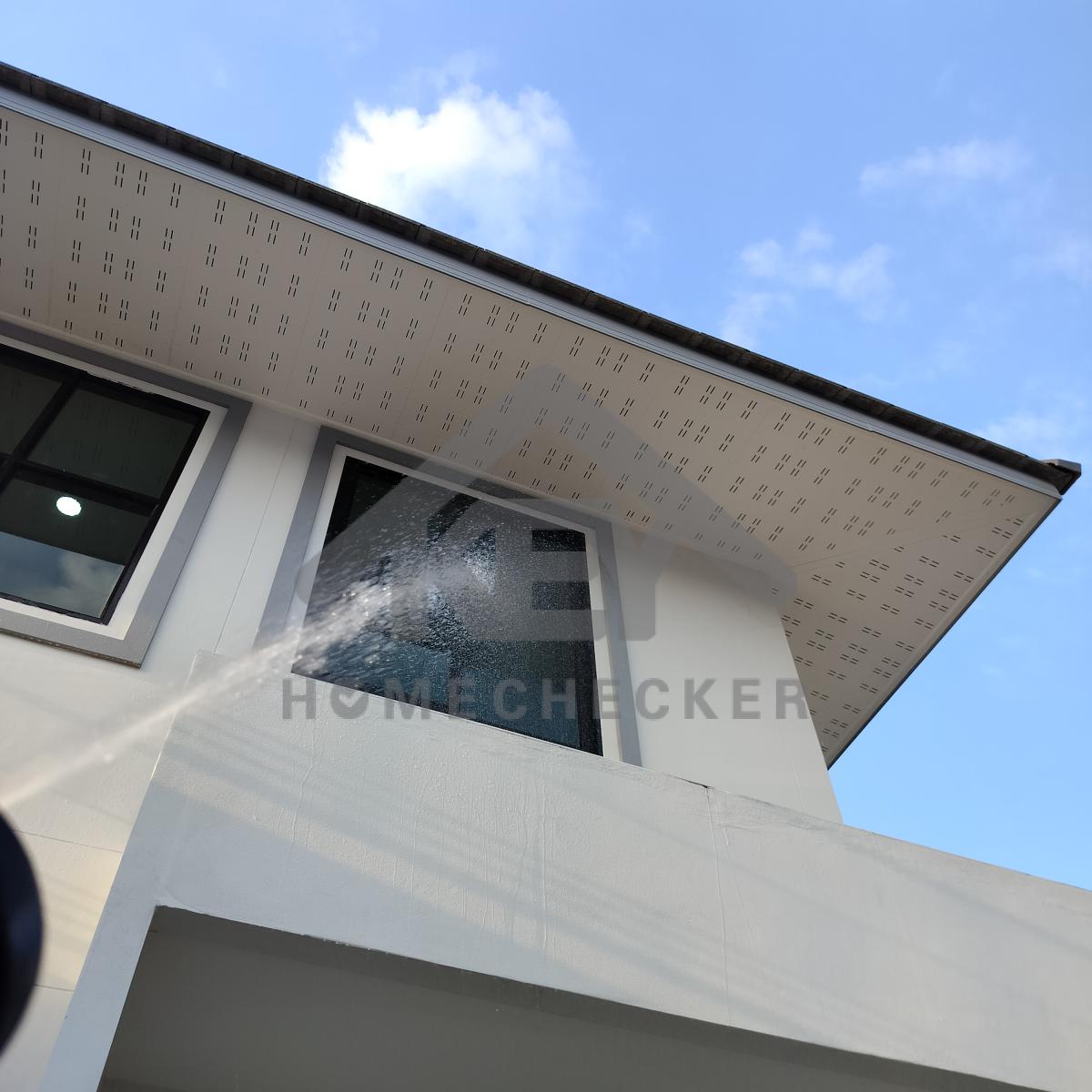

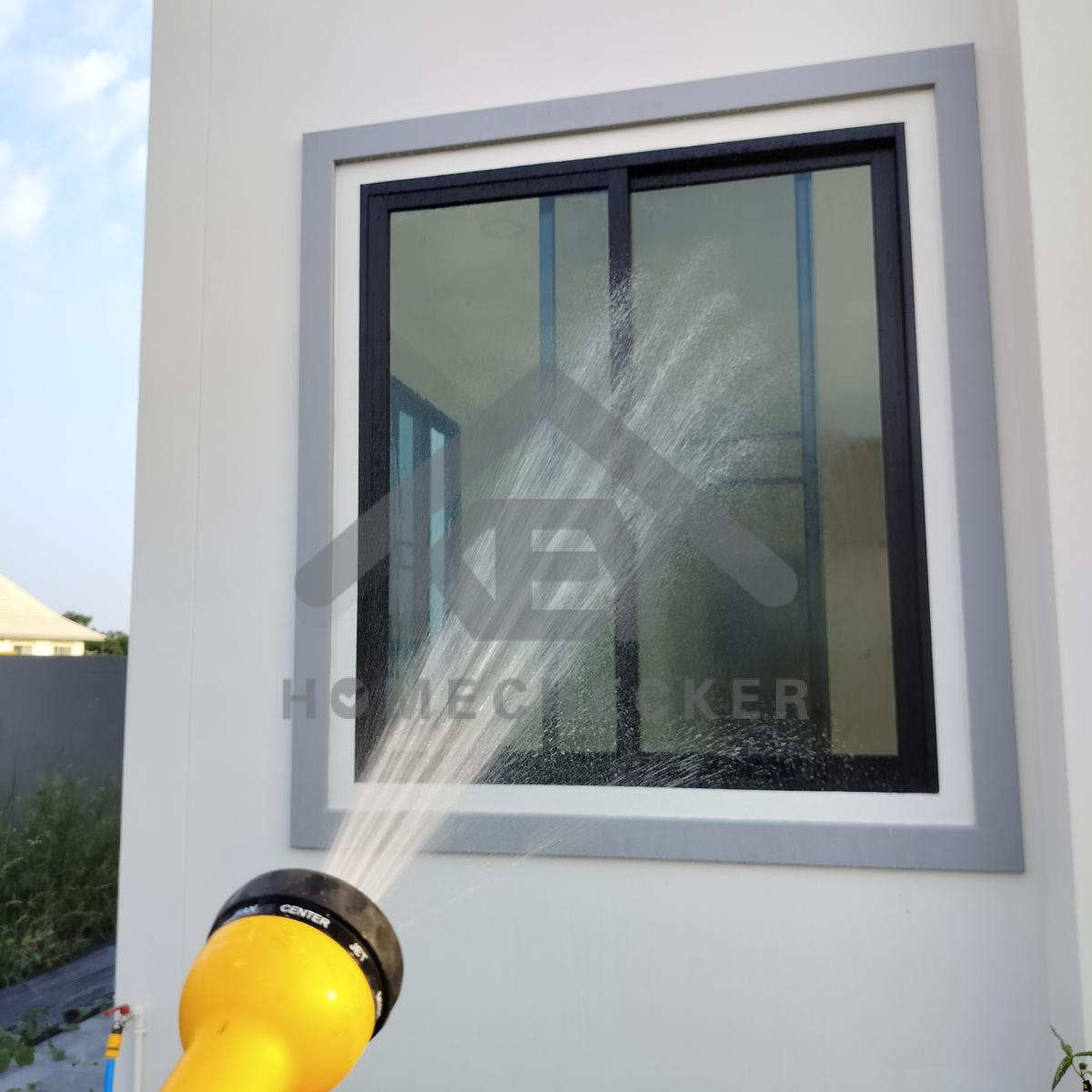

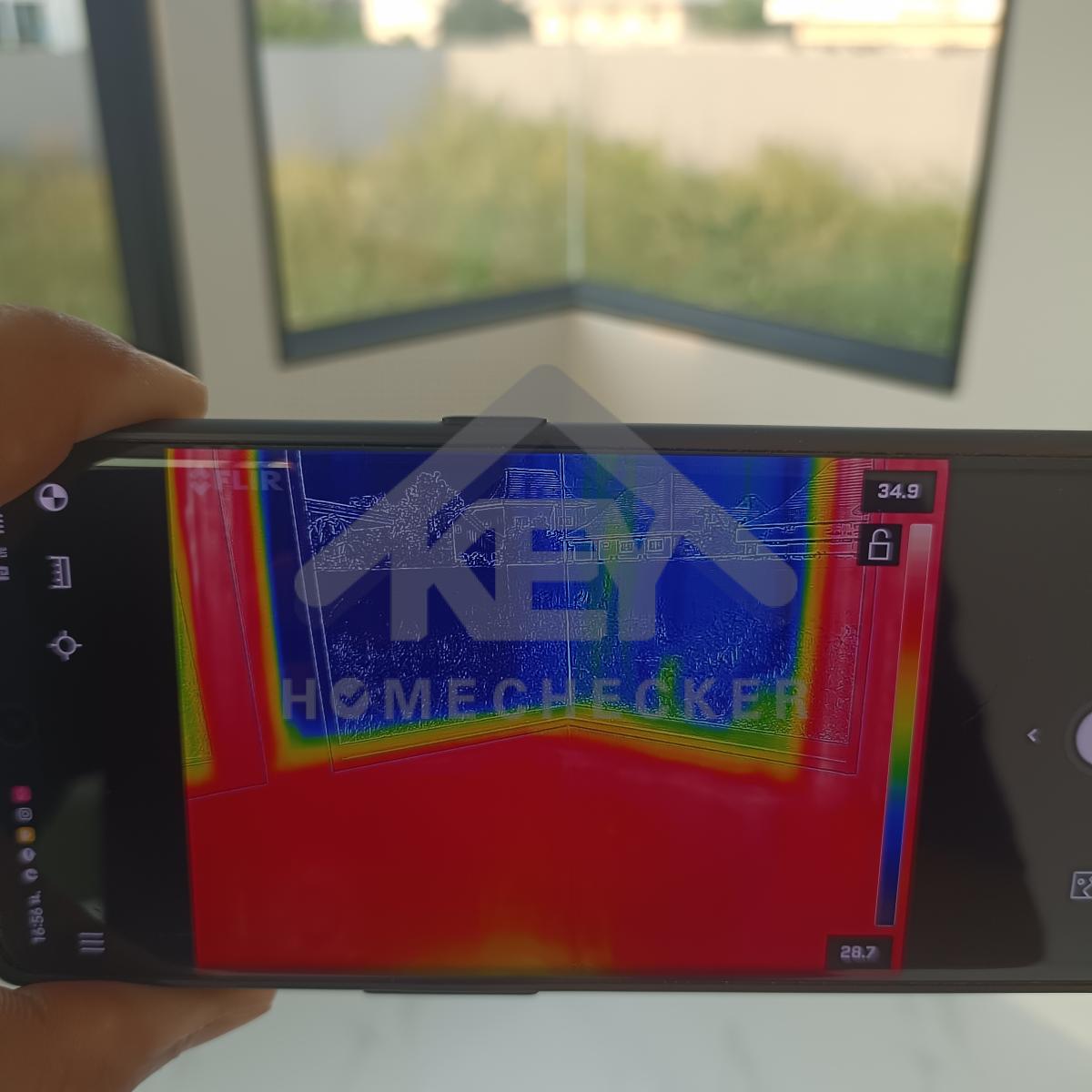

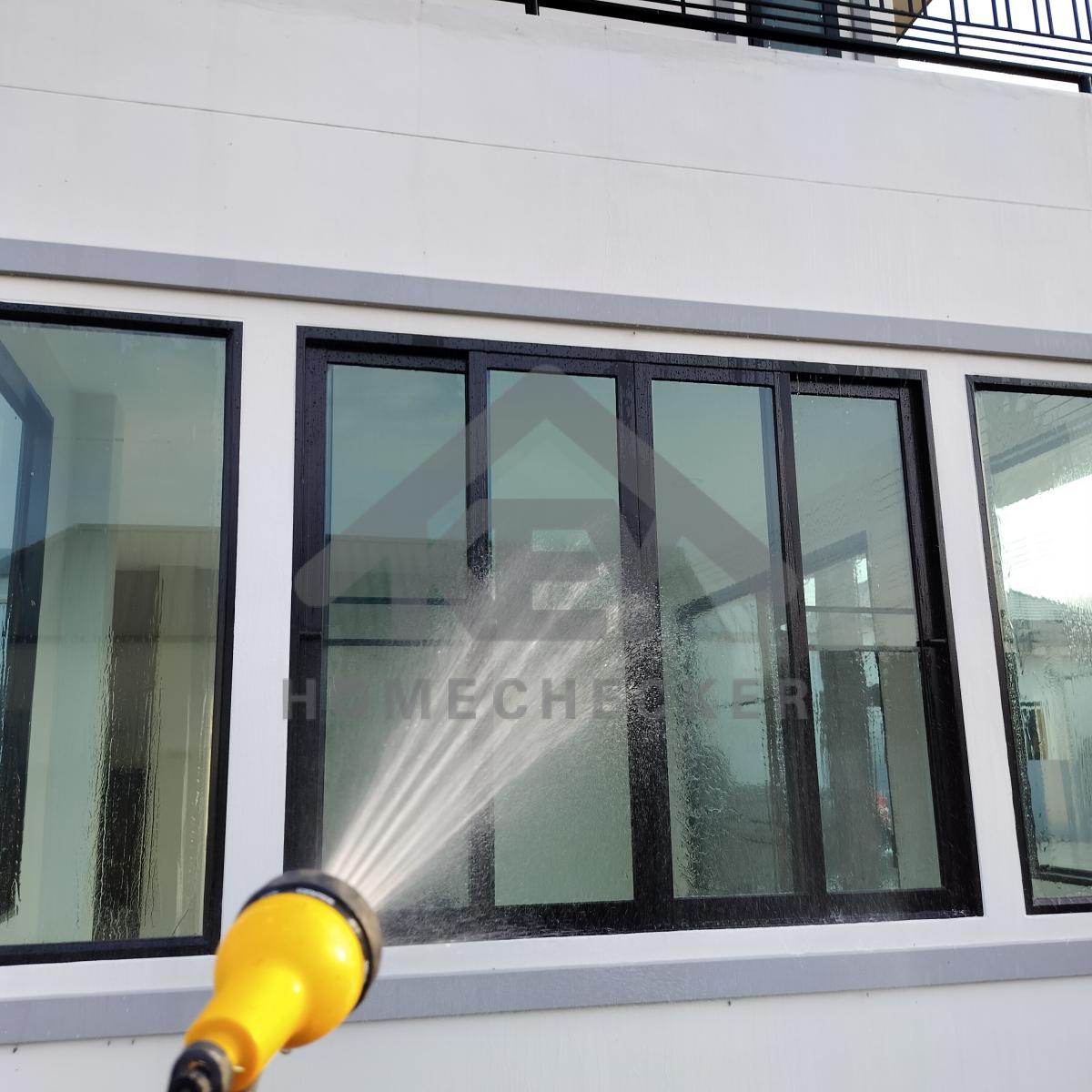

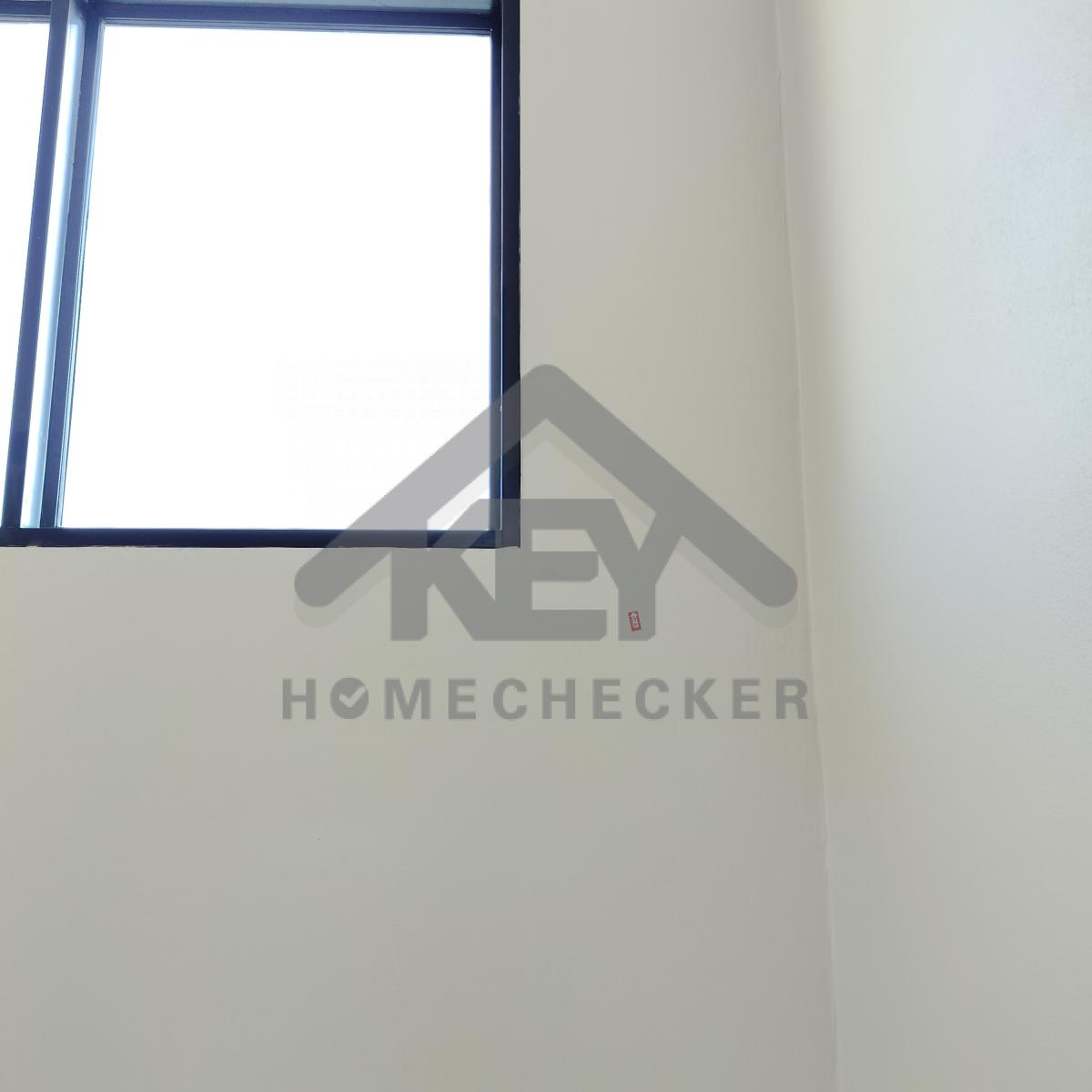

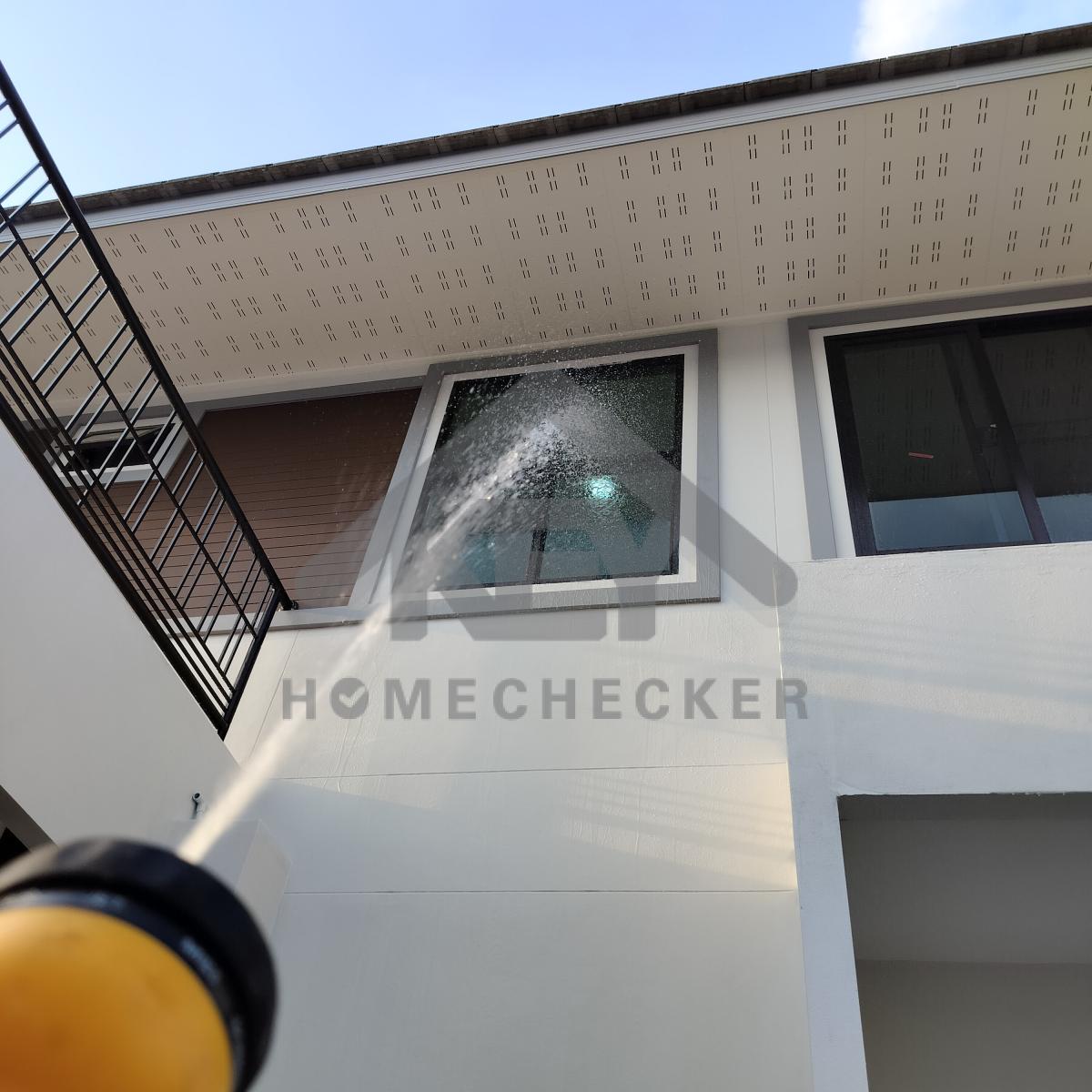

4. งานเทสน้ำ ประตูหน้าต่าง

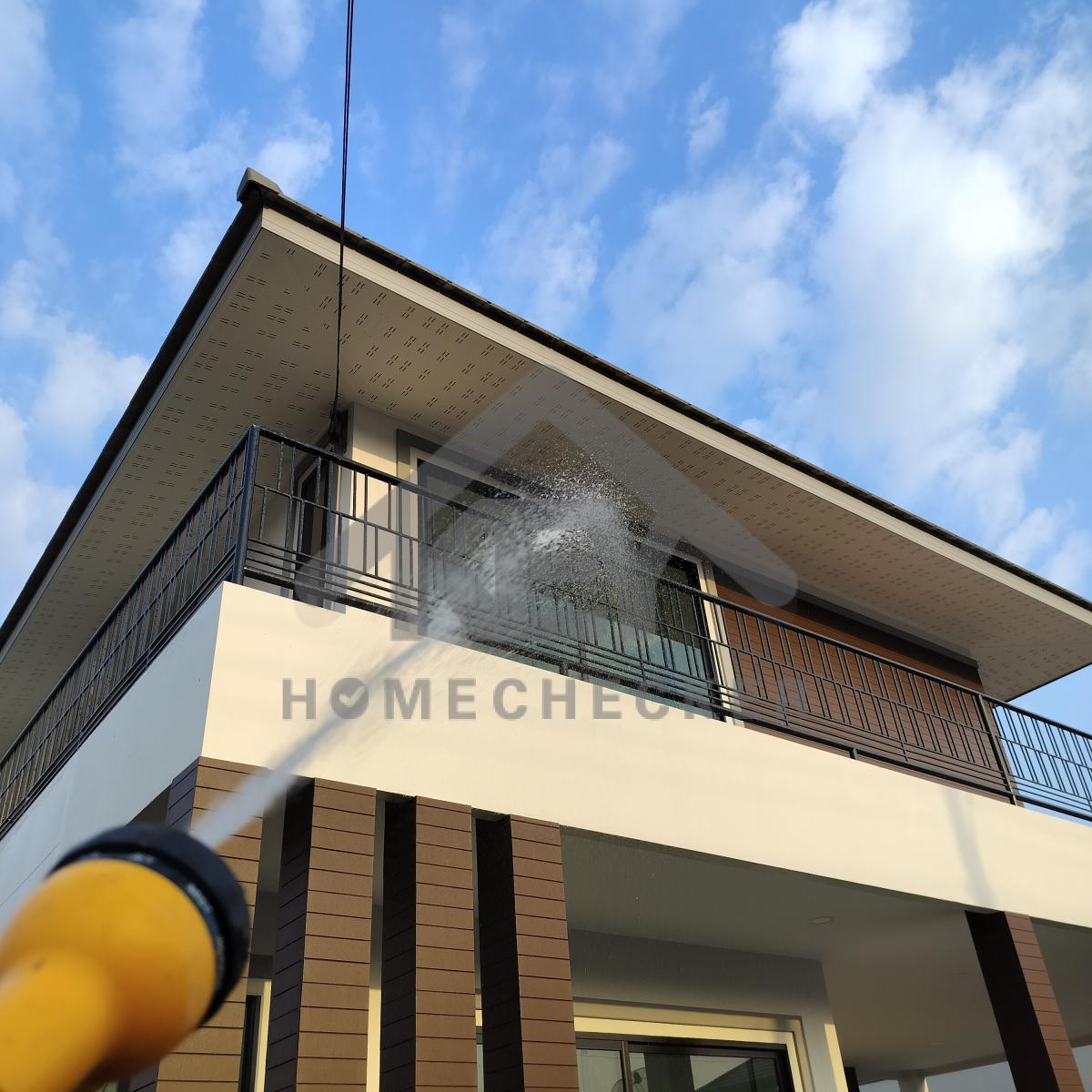

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

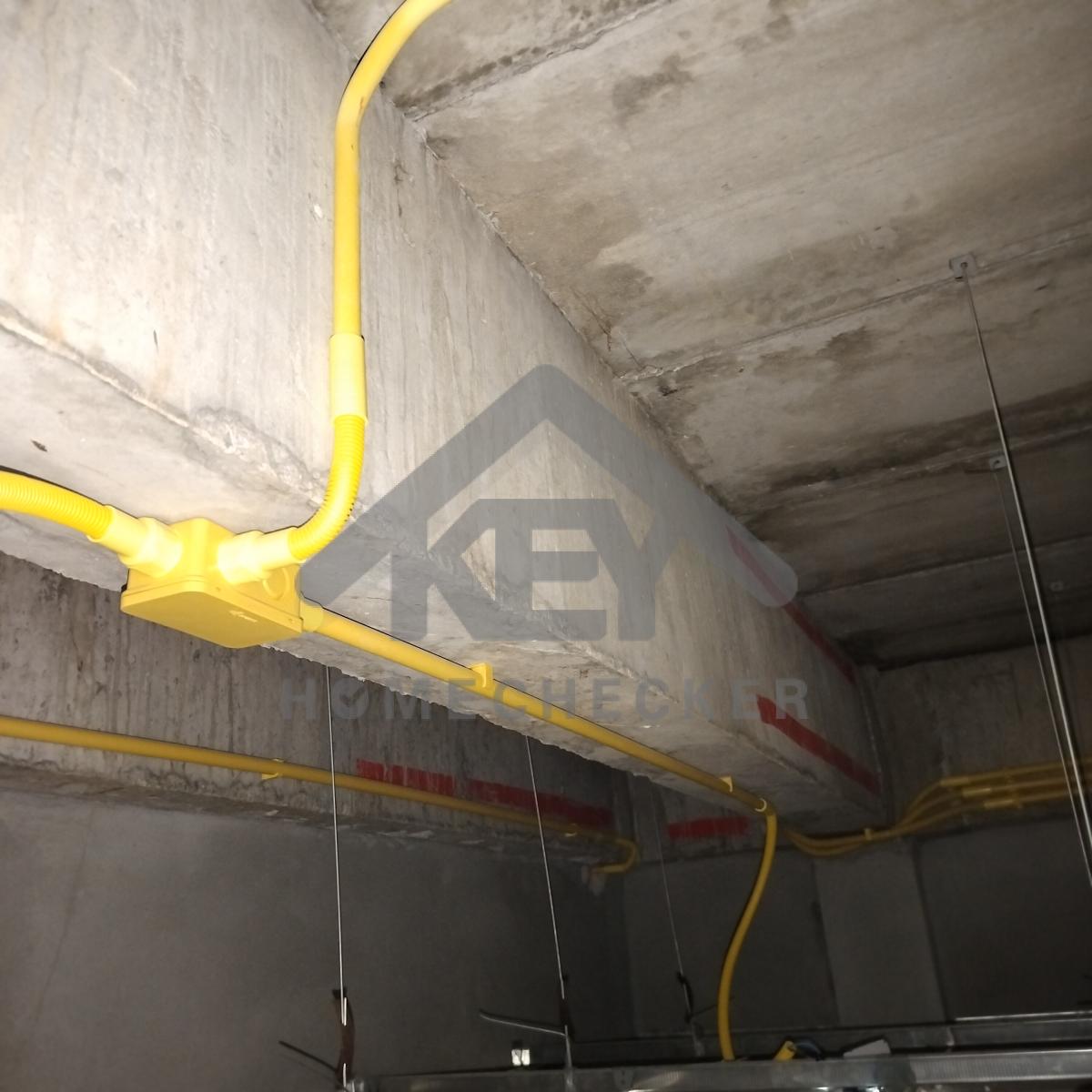

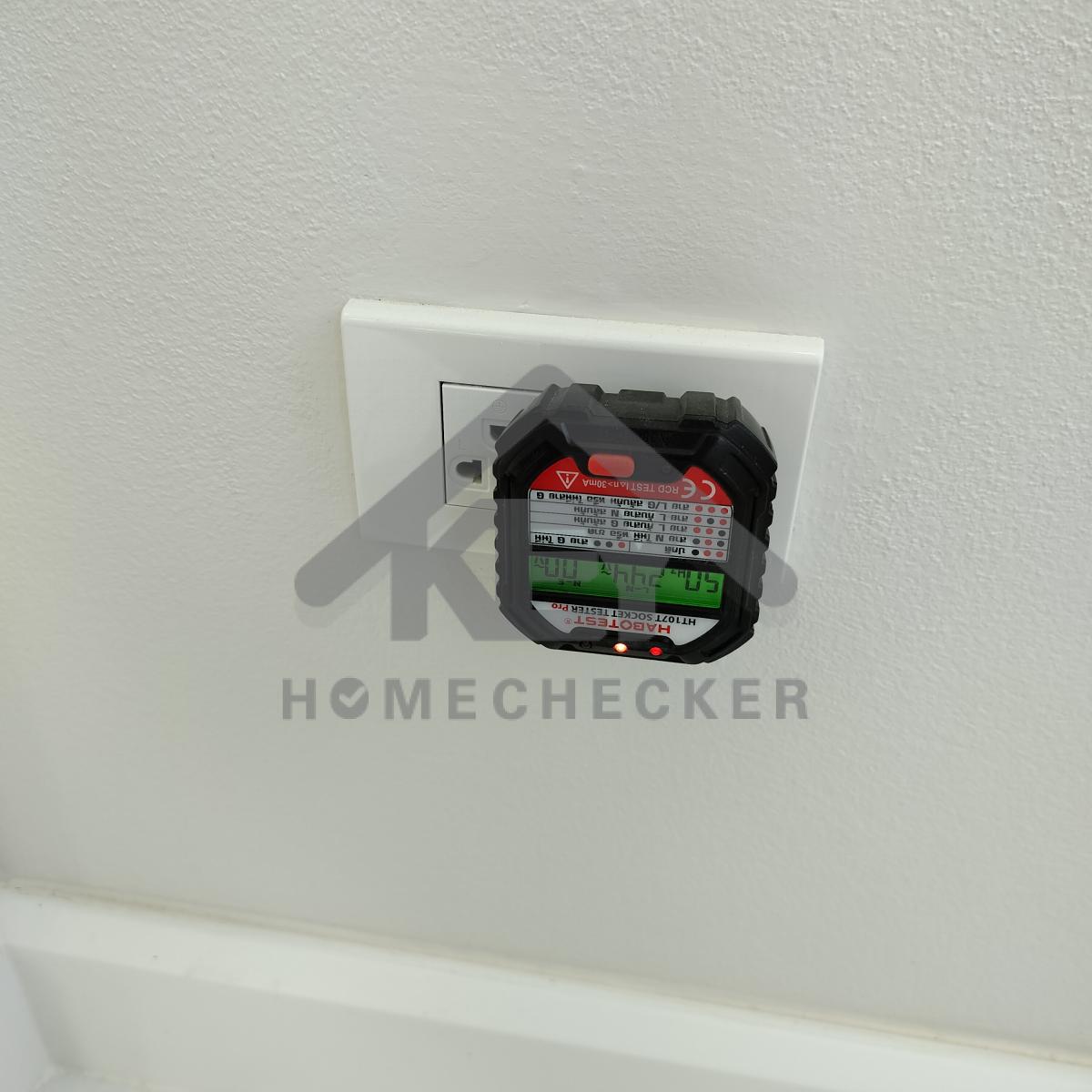

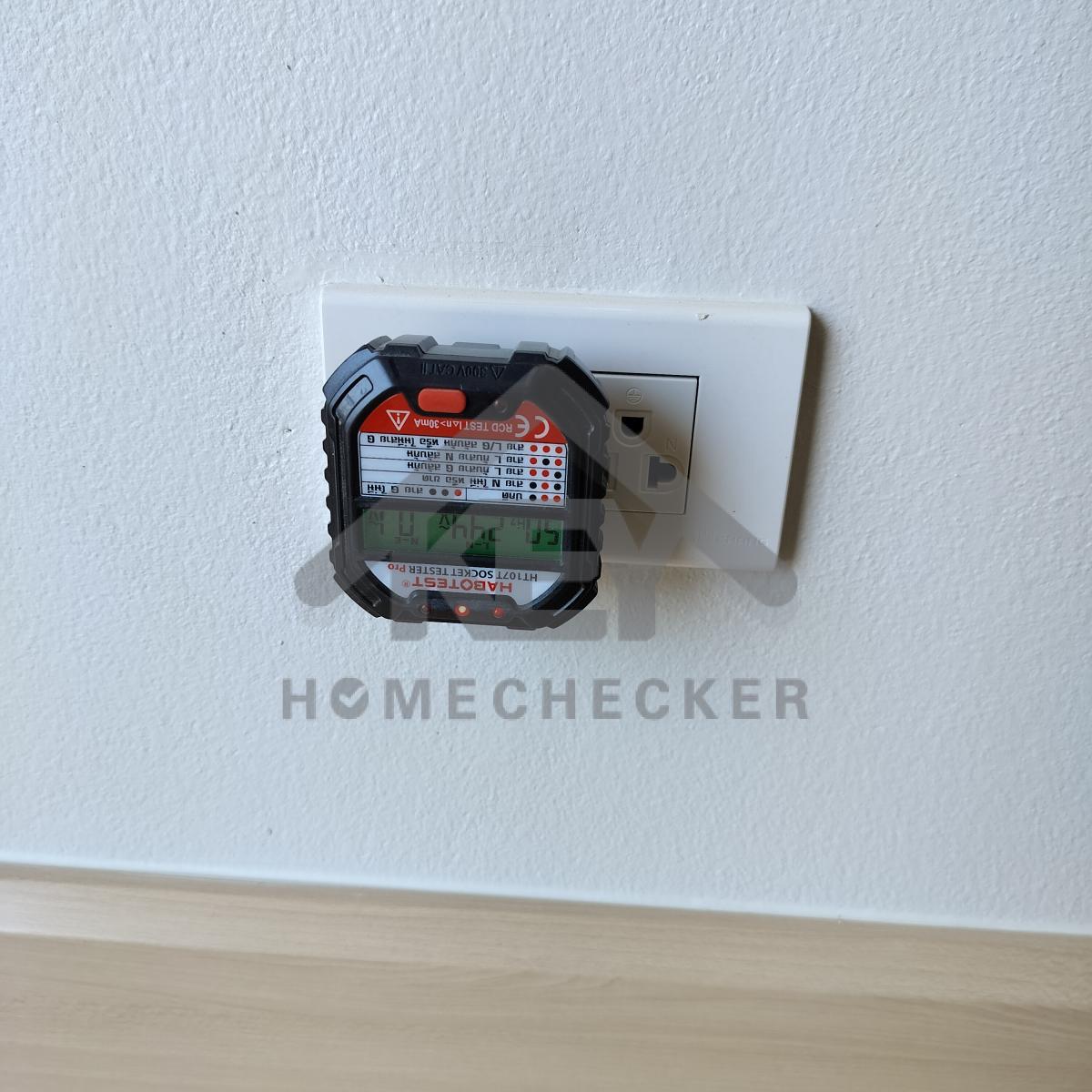

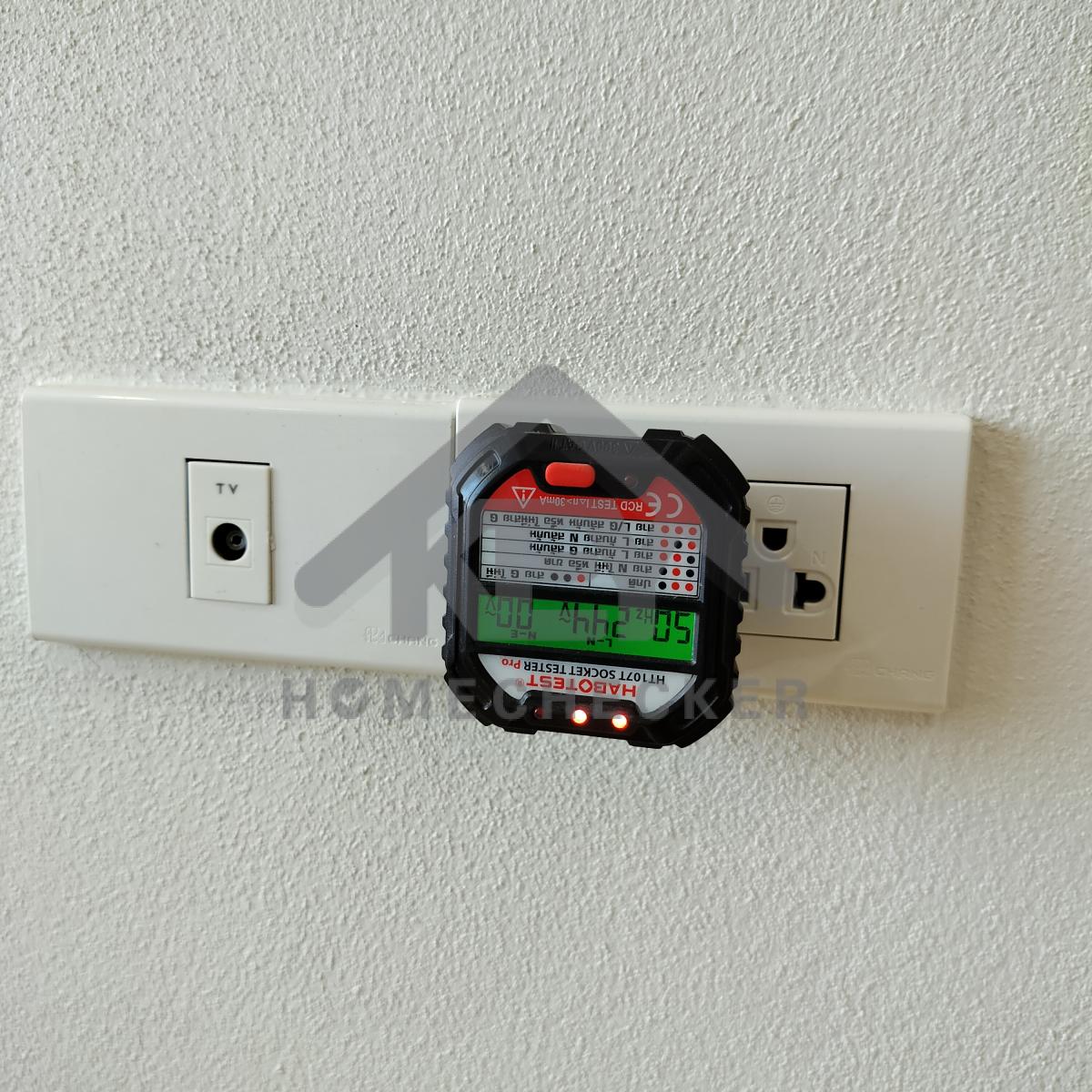

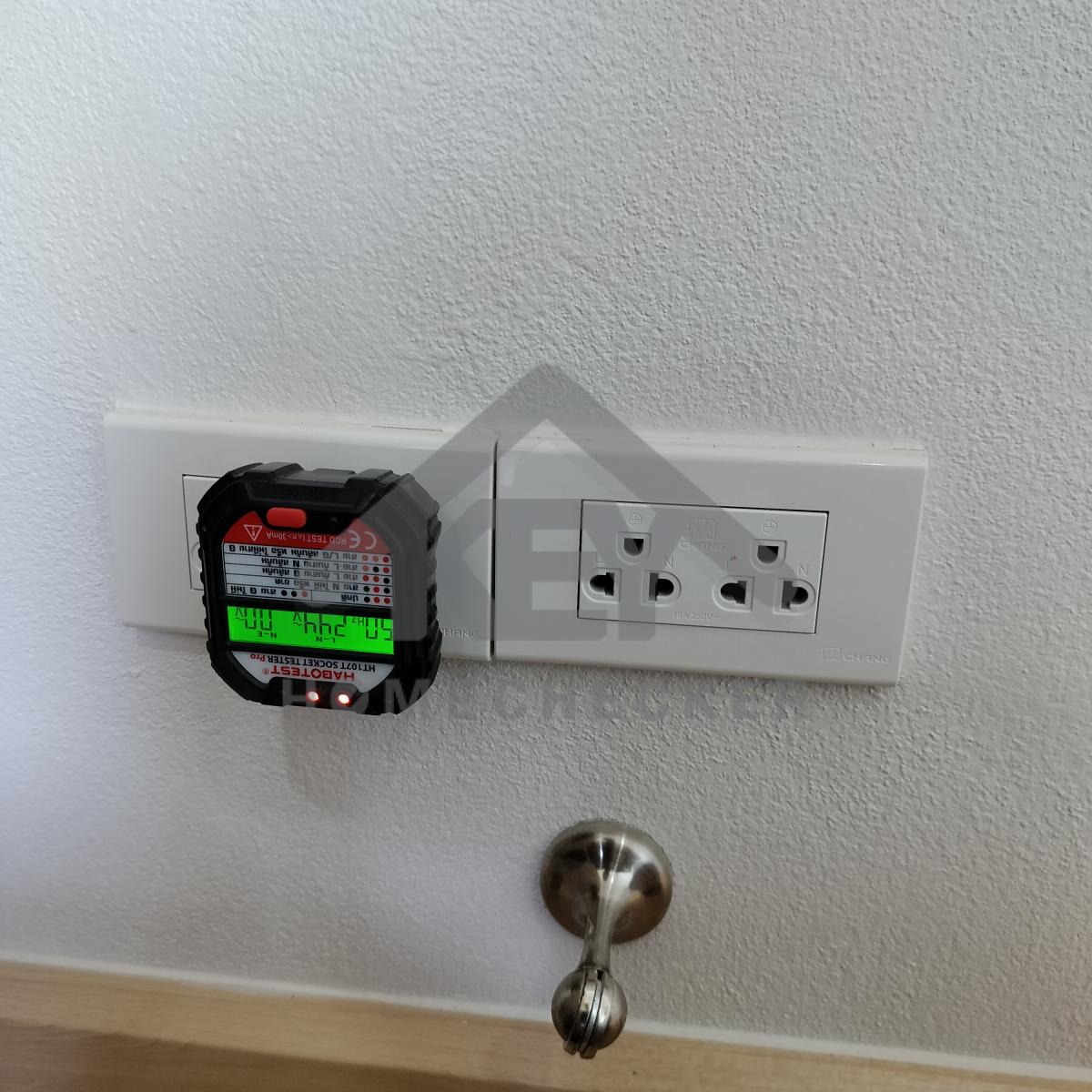

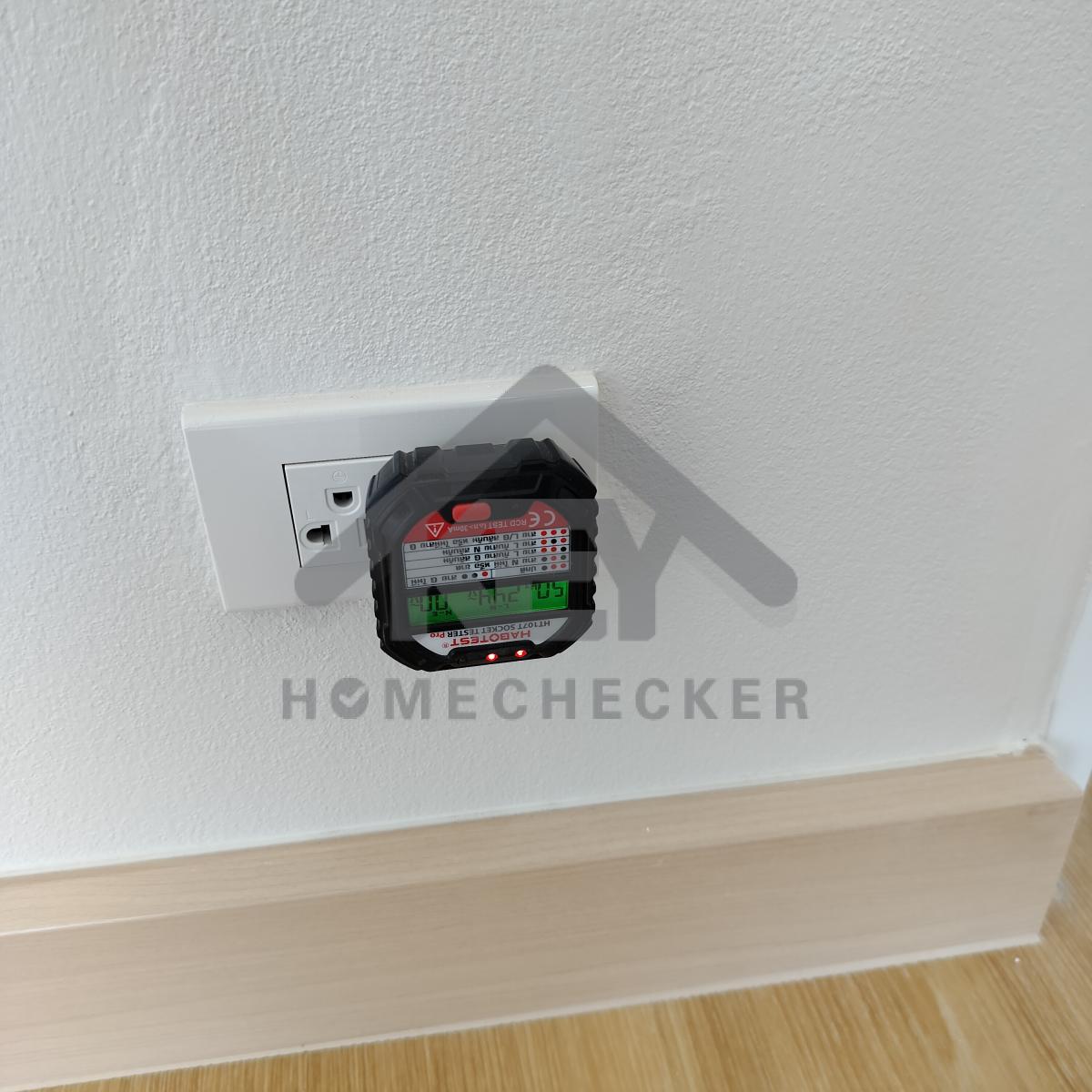

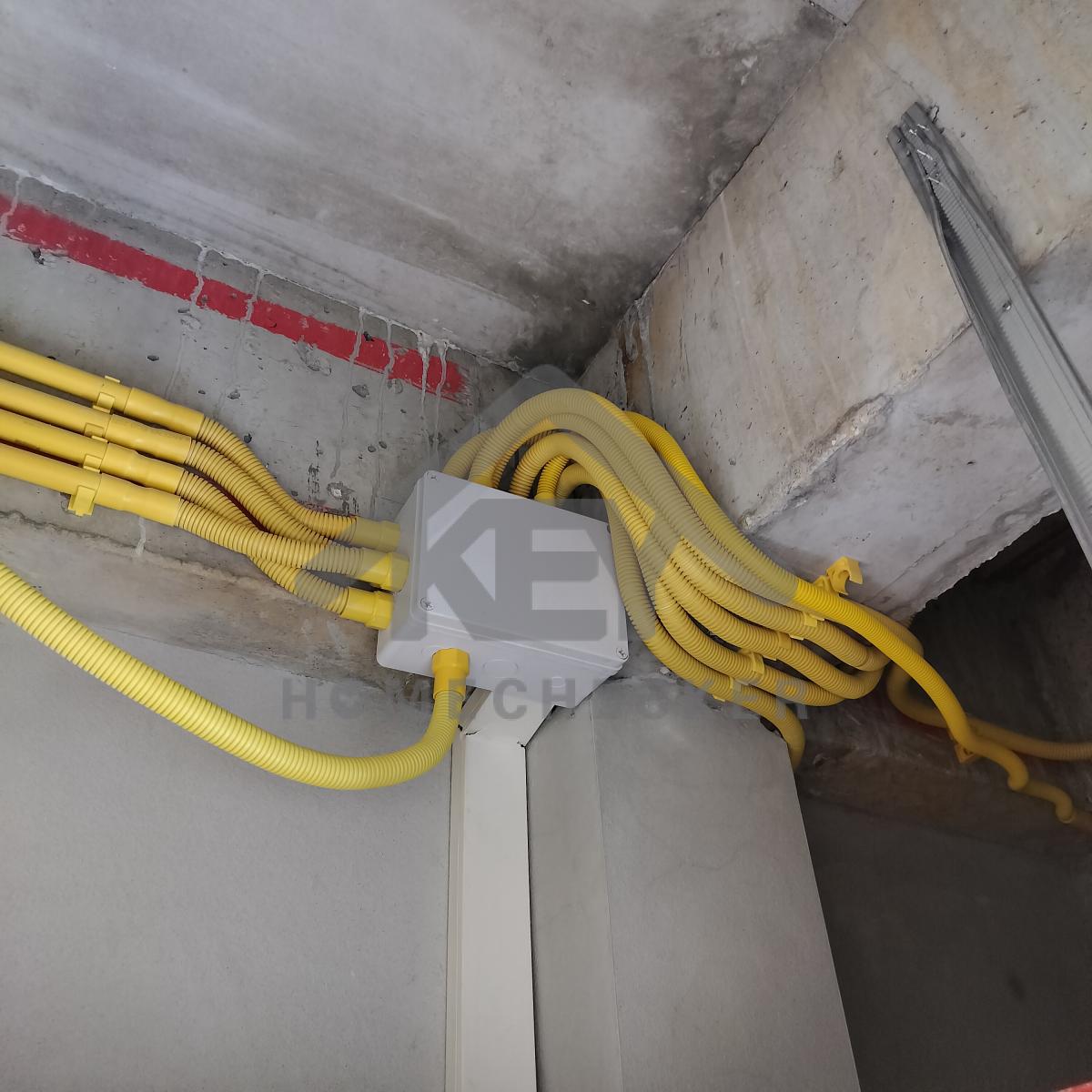

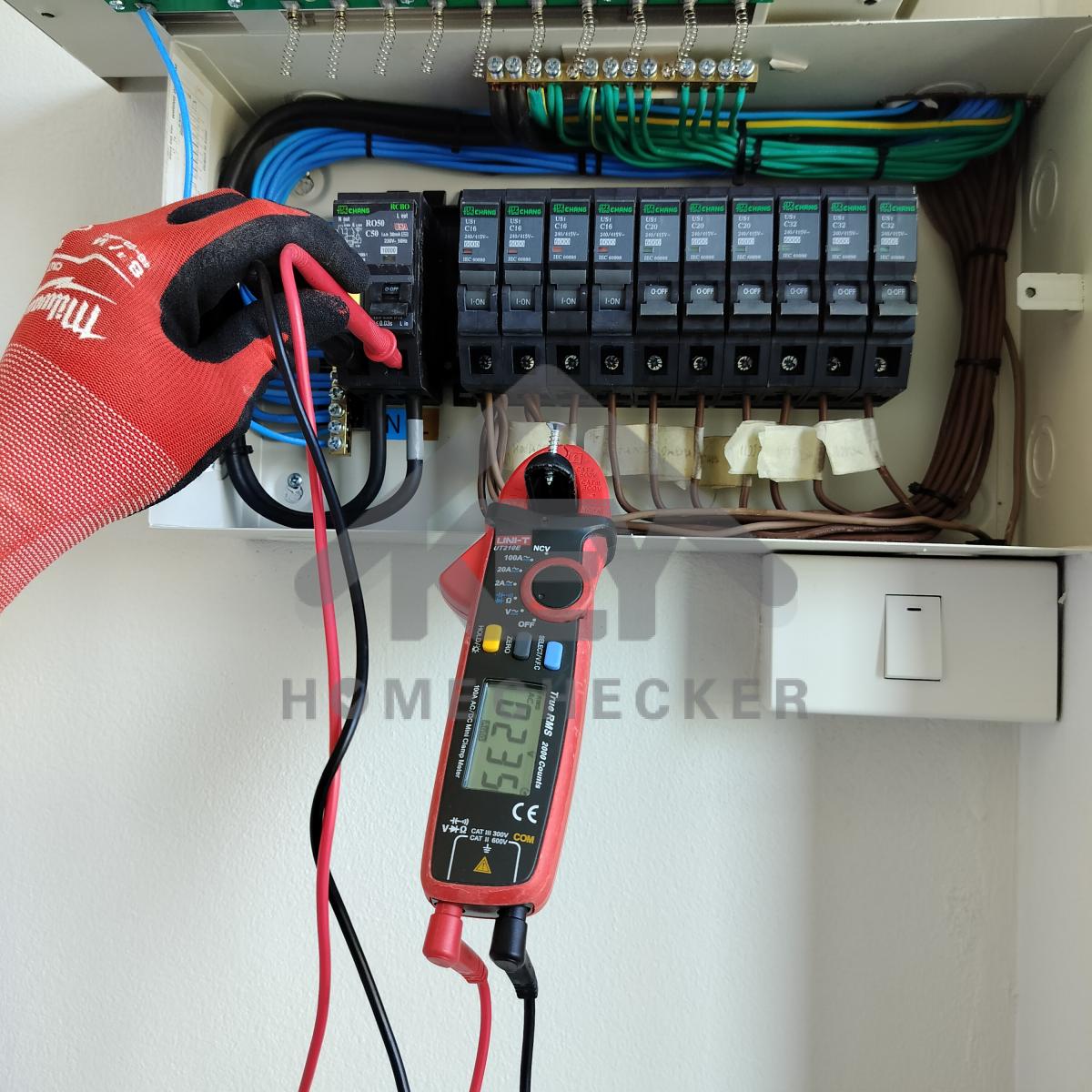

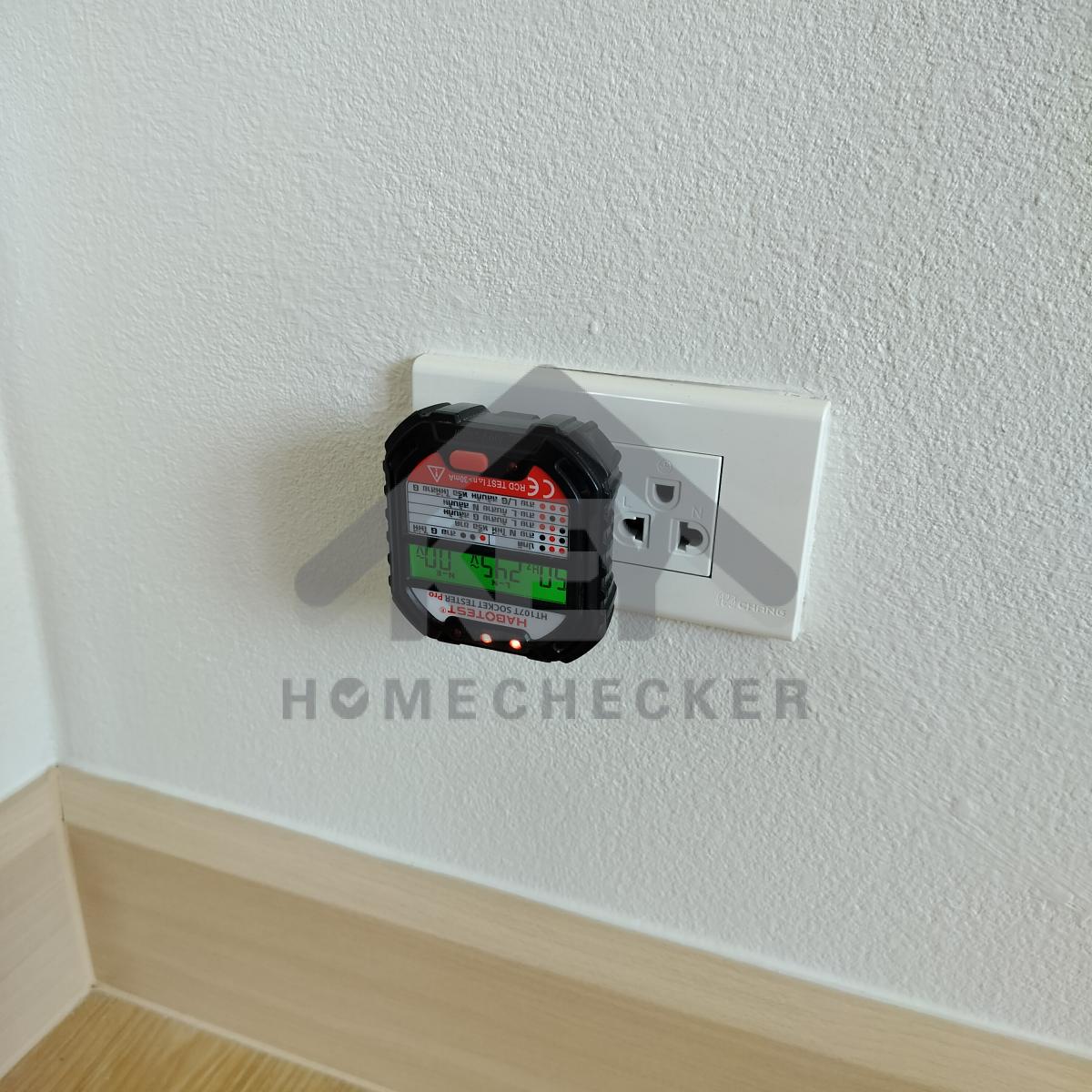

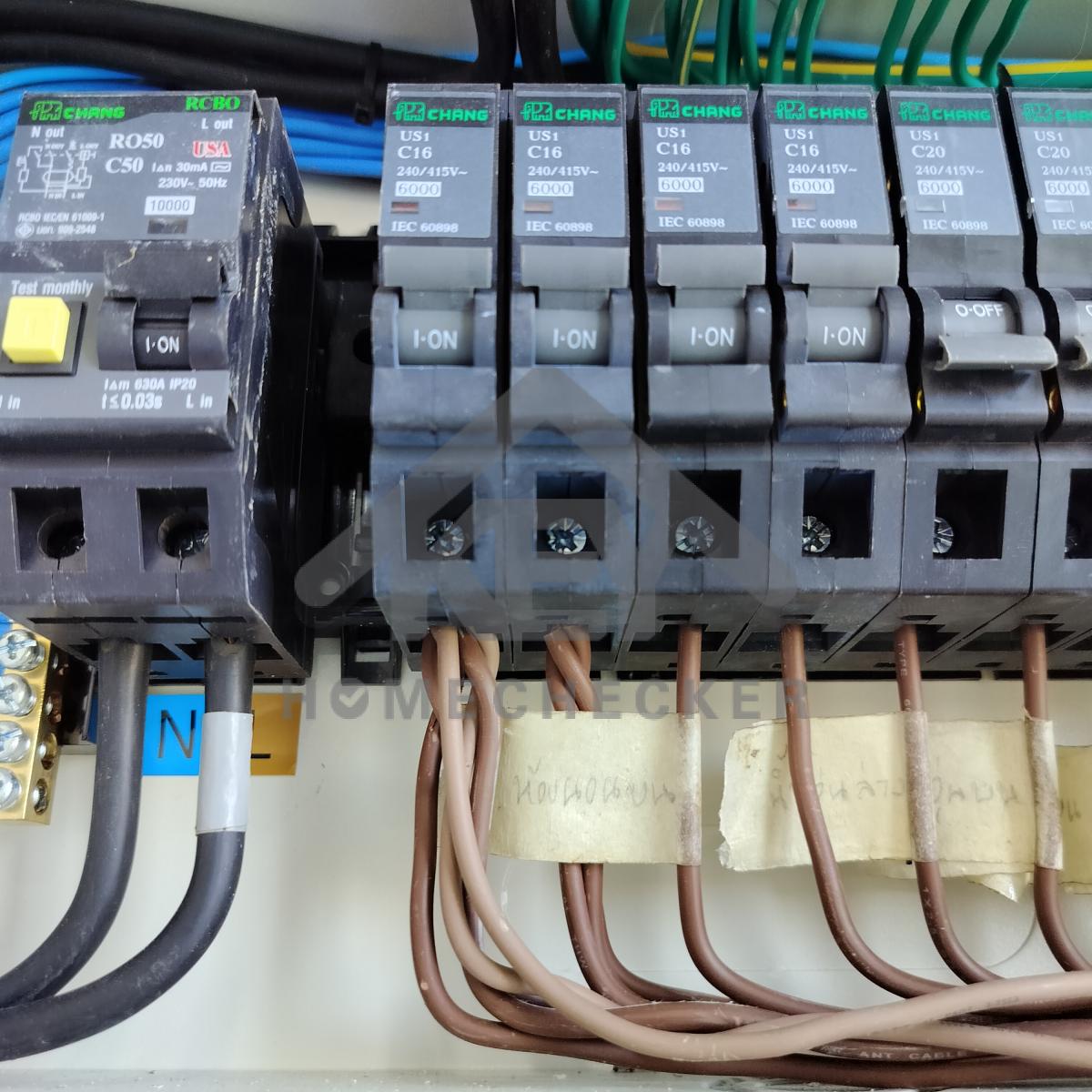

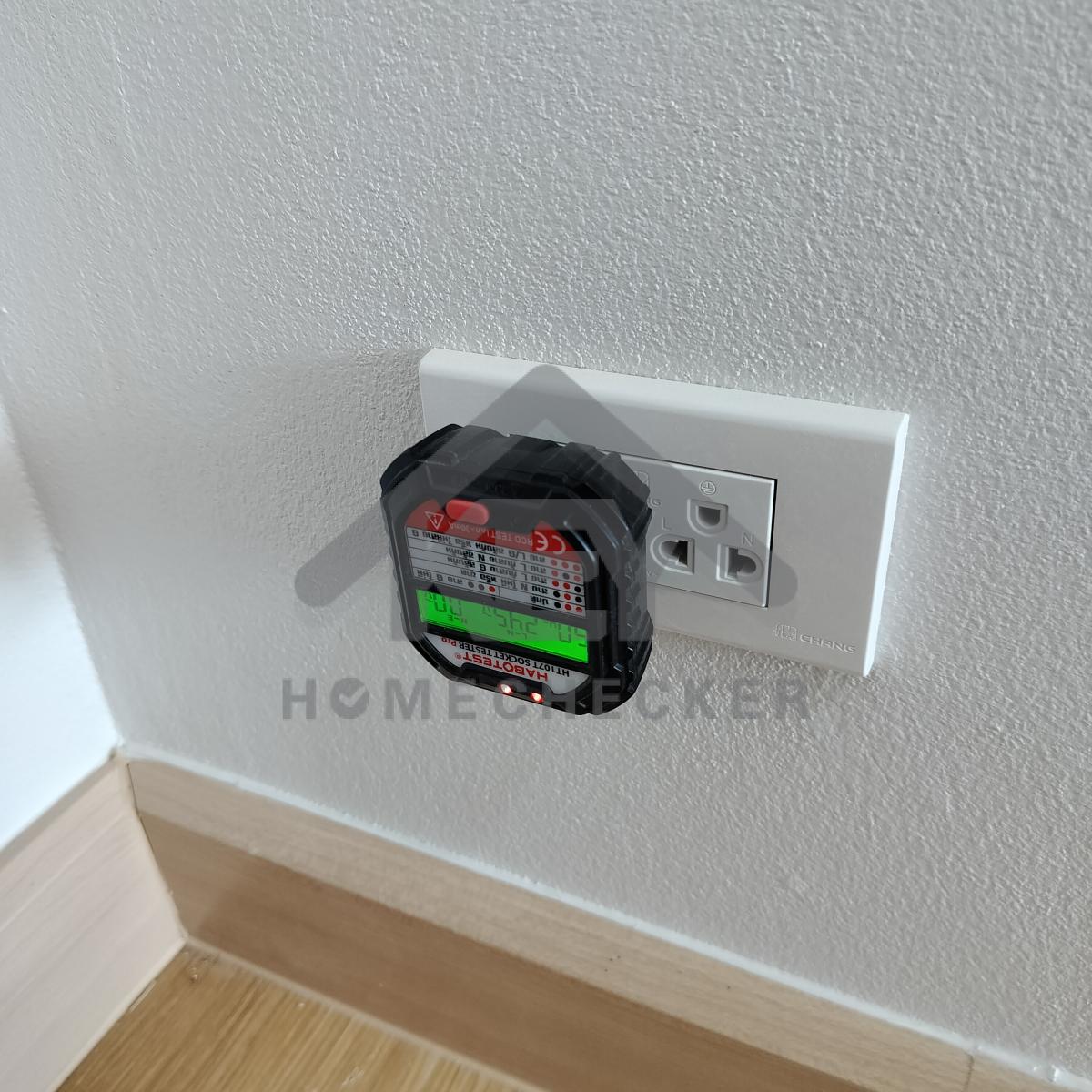

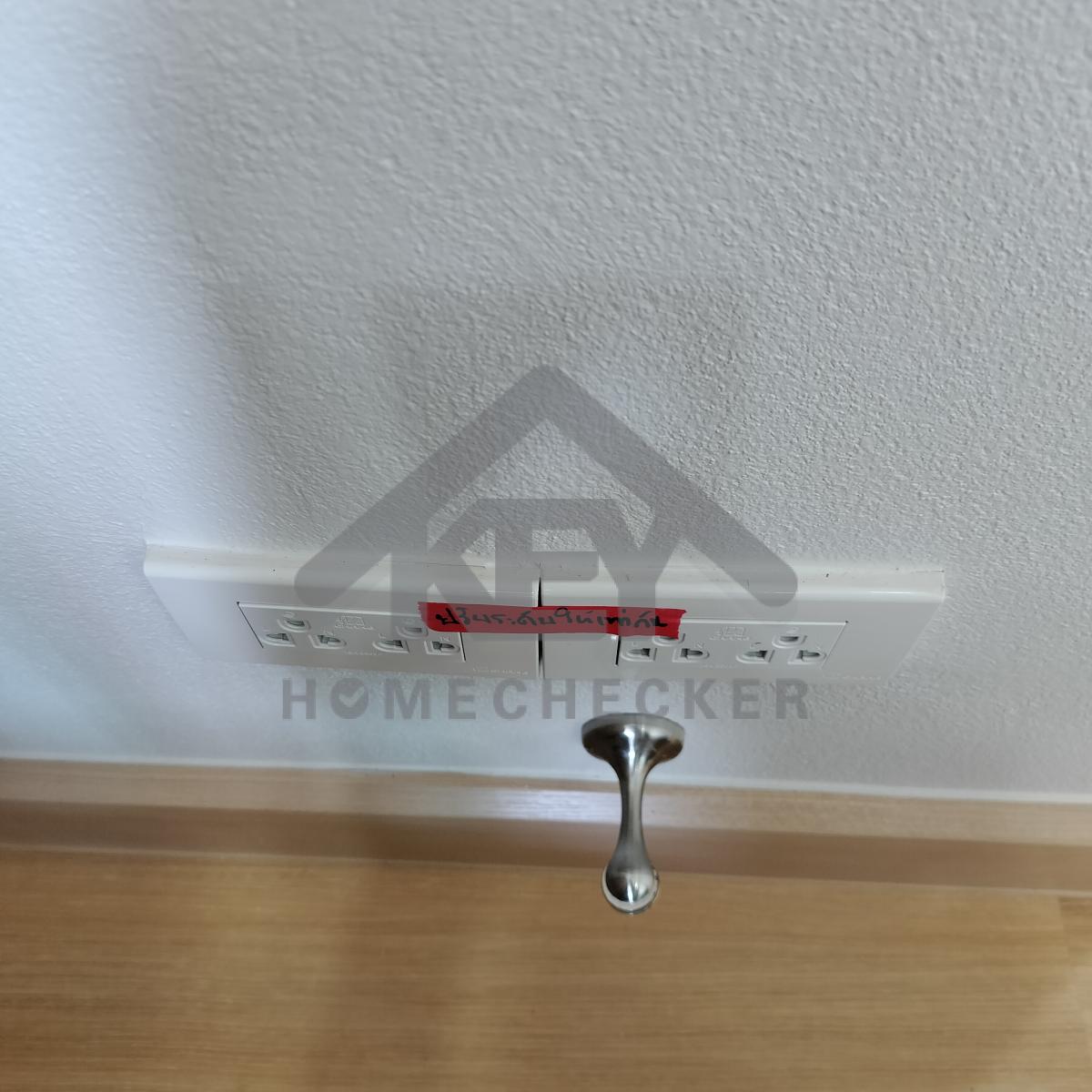

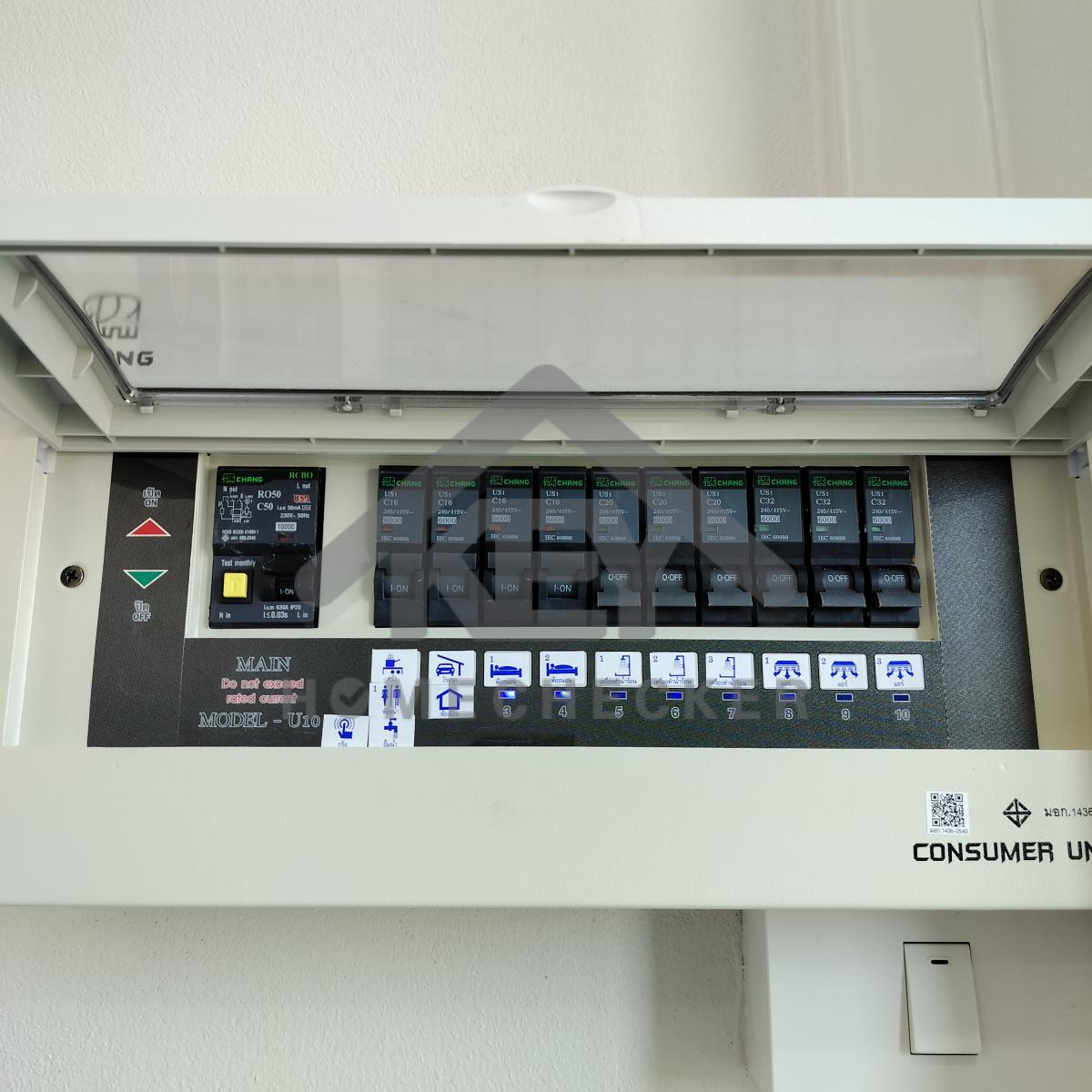

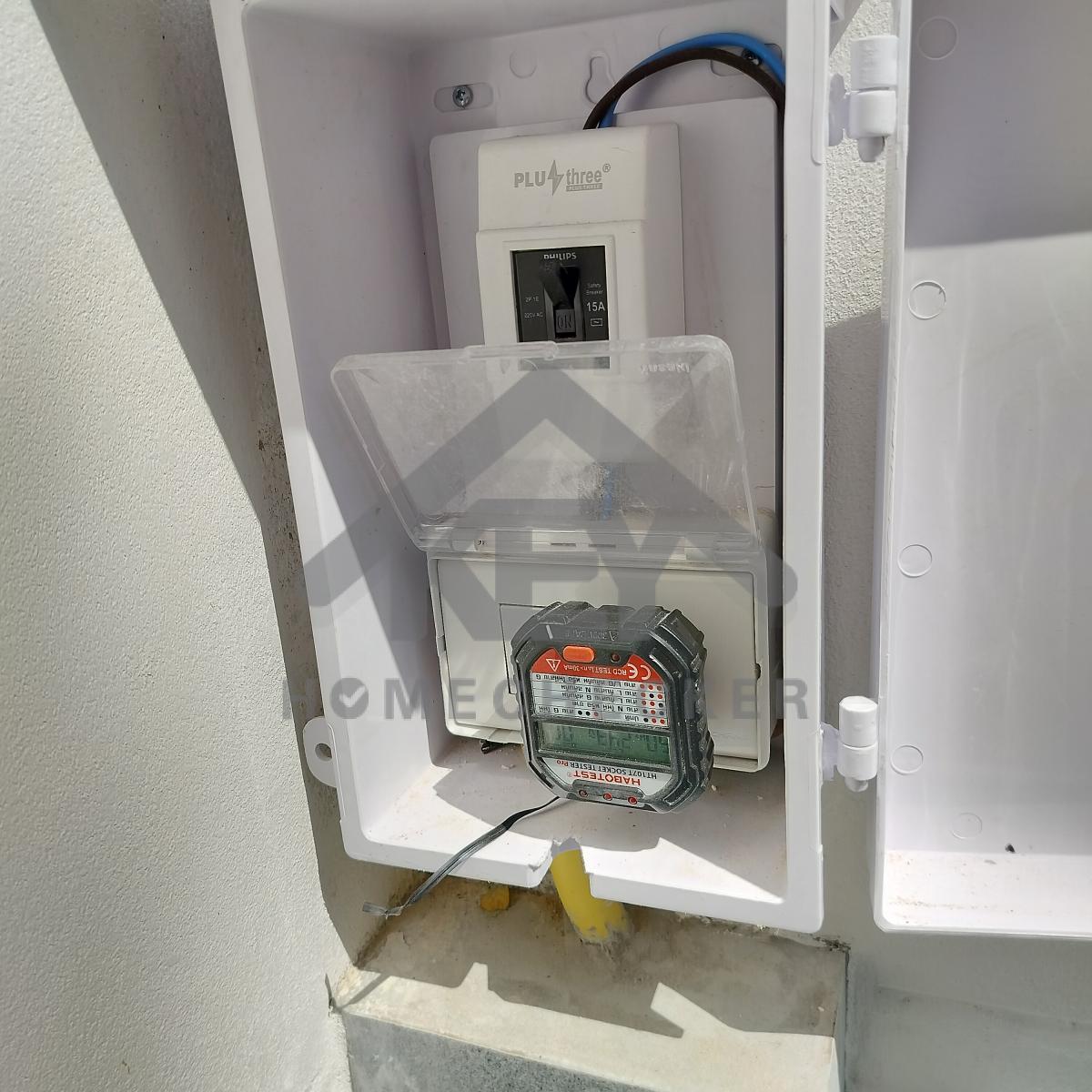

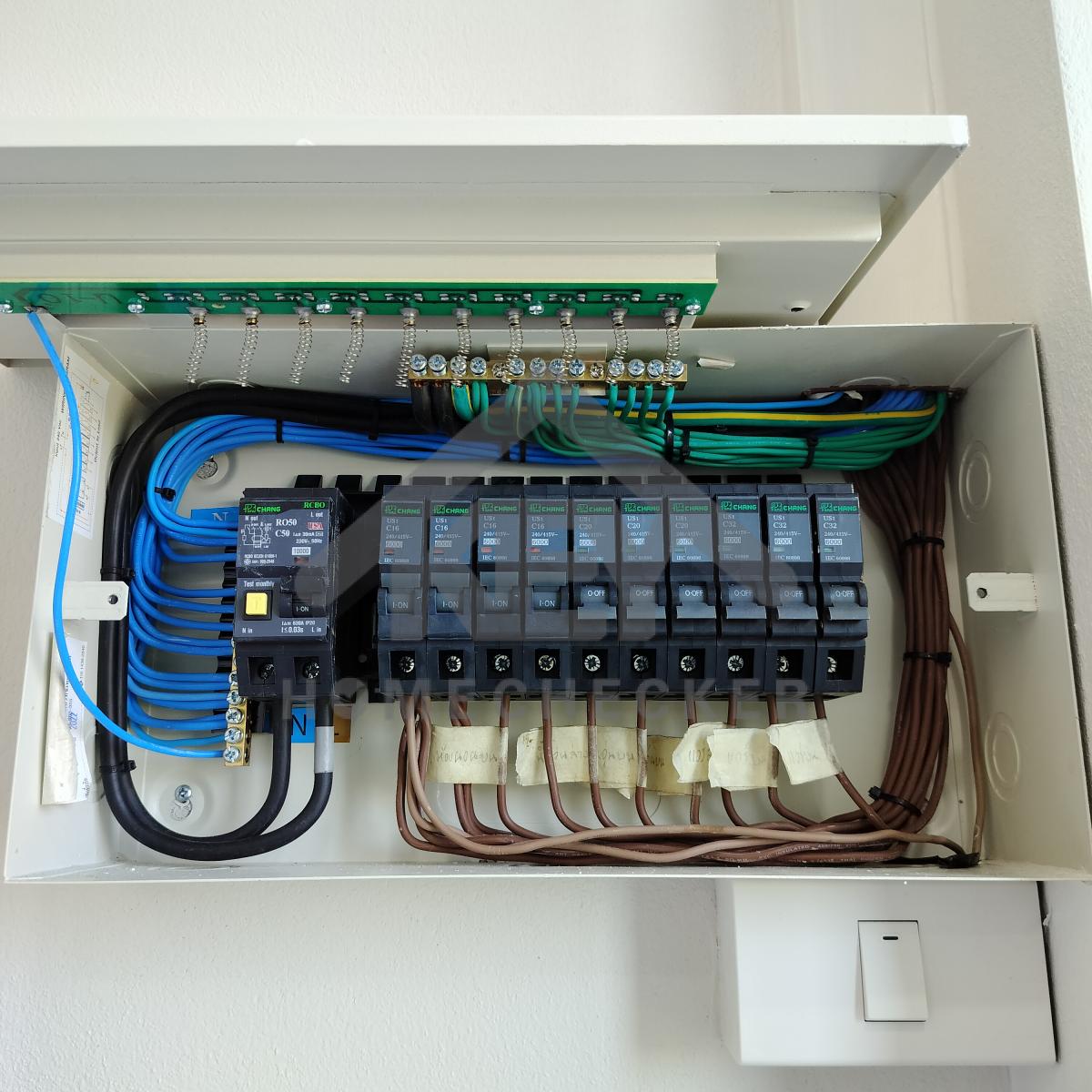

5. งานไฟฟ้าและระบบความปลอดภัย

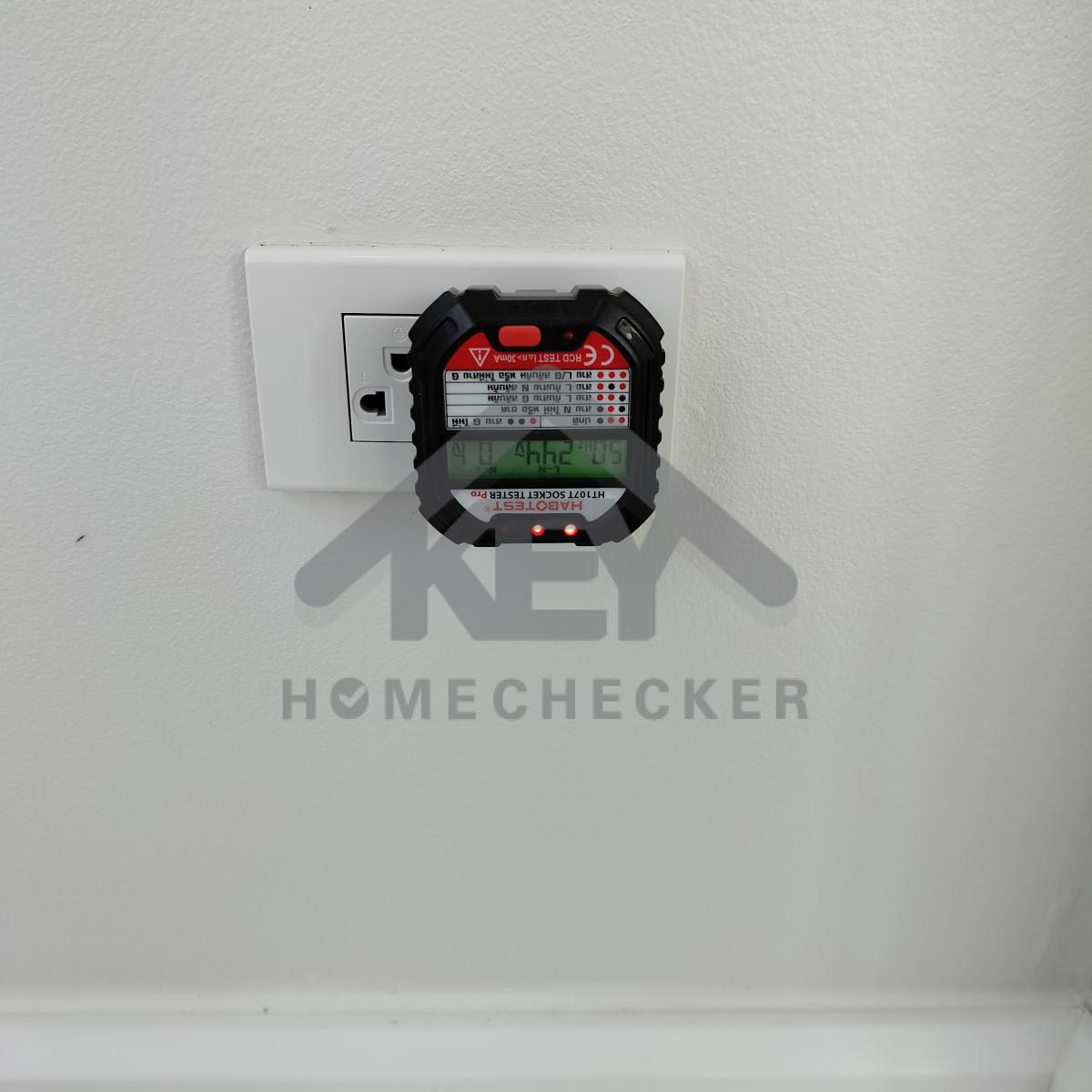

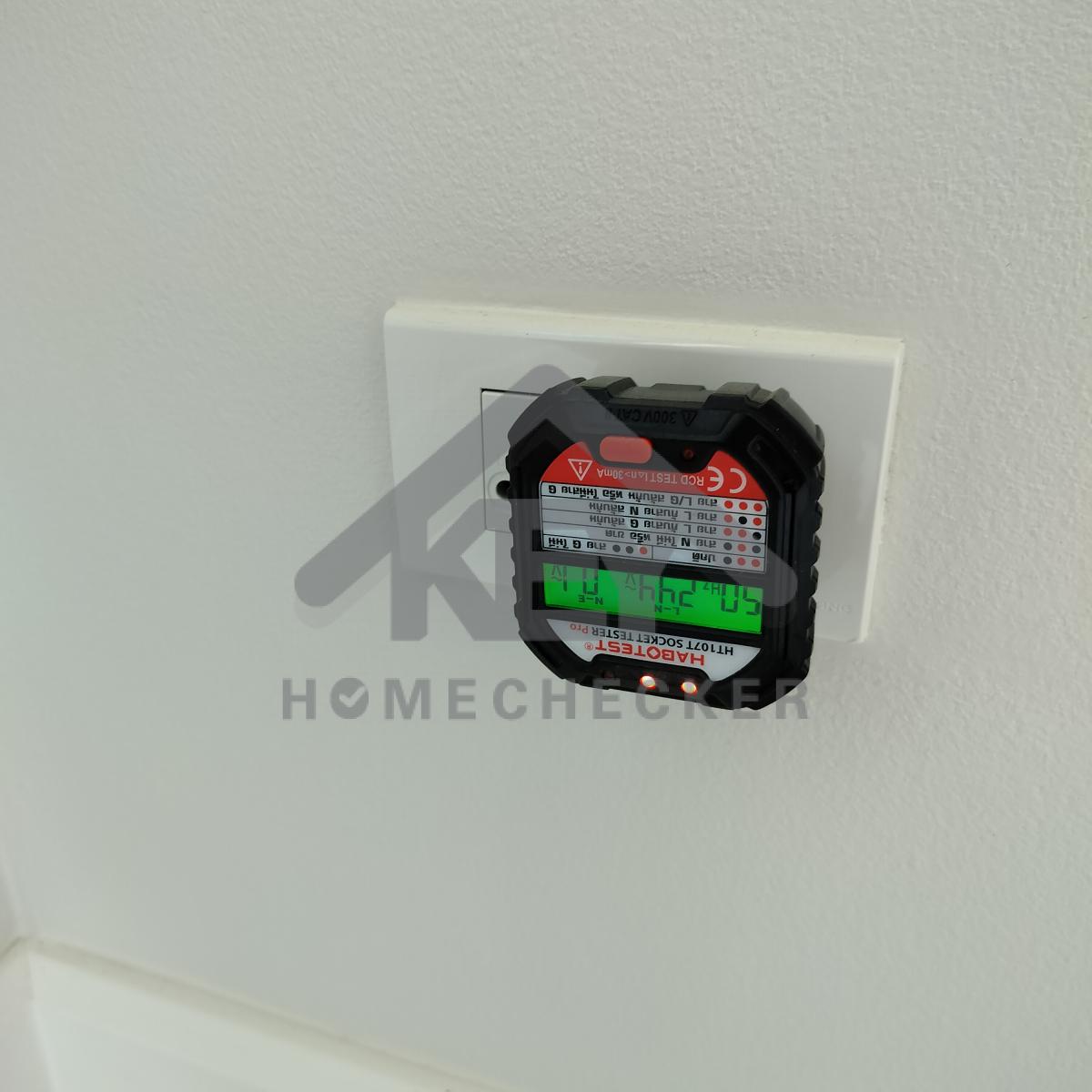

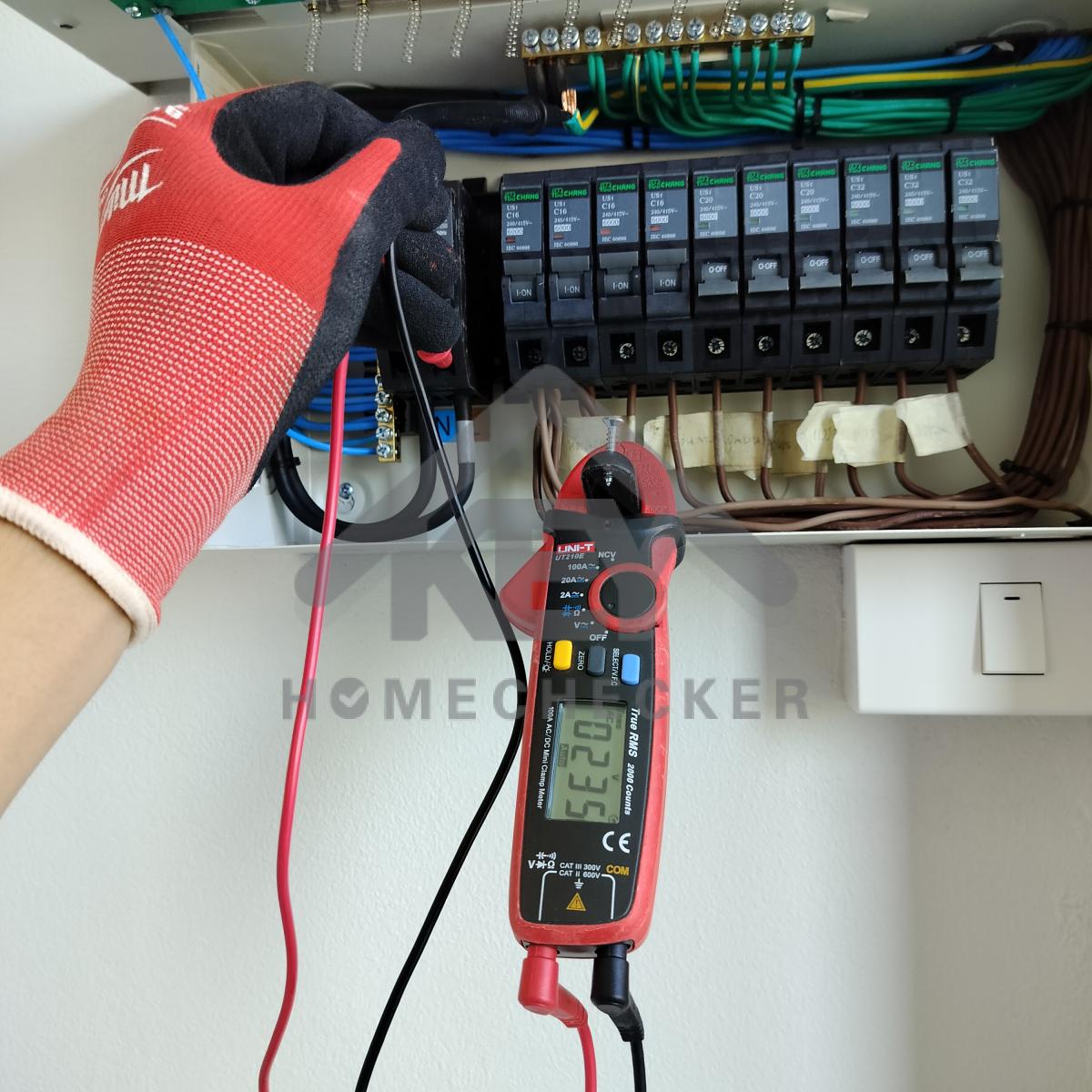

งานเรียบร้อยดี
งานเรียบร้อยดี

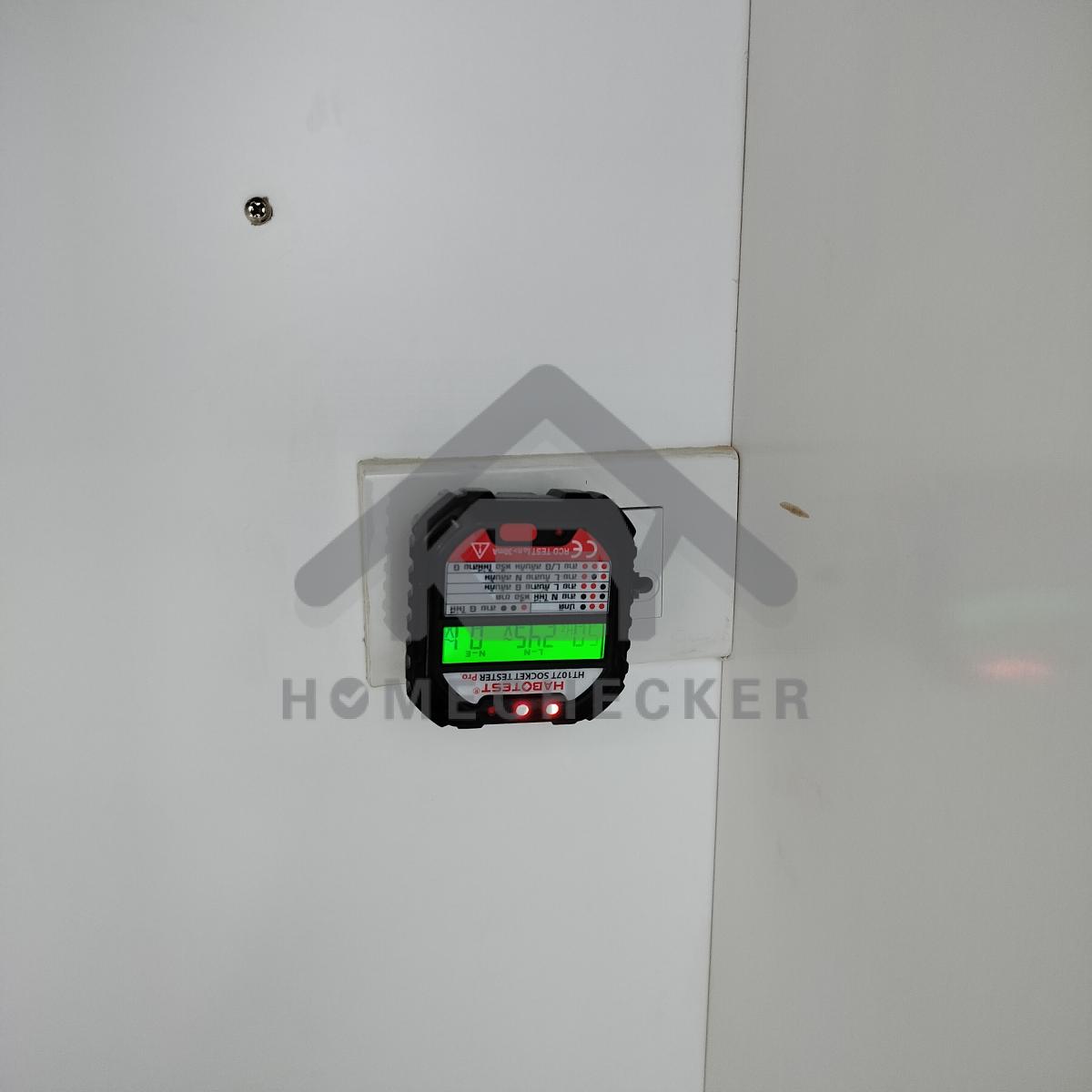

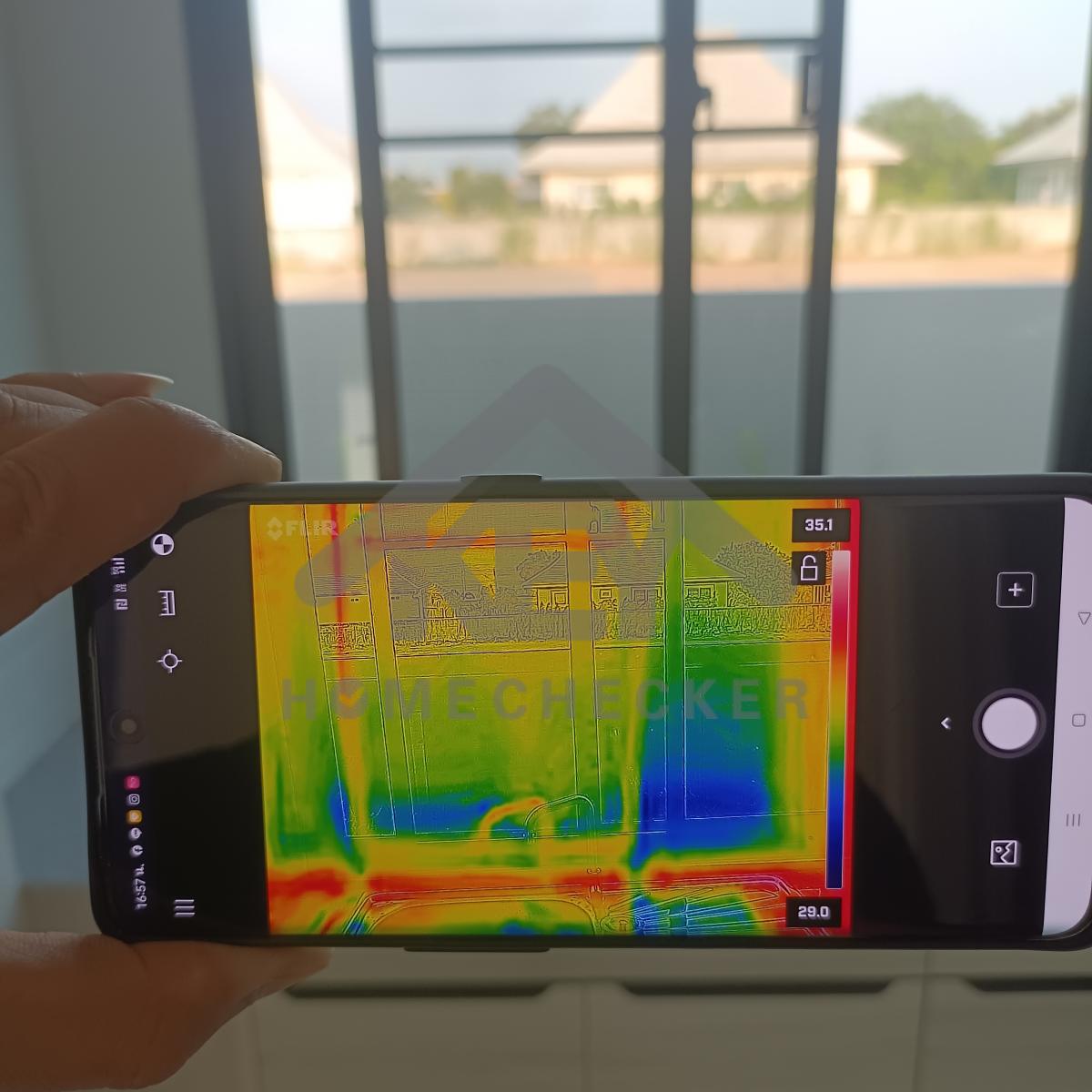

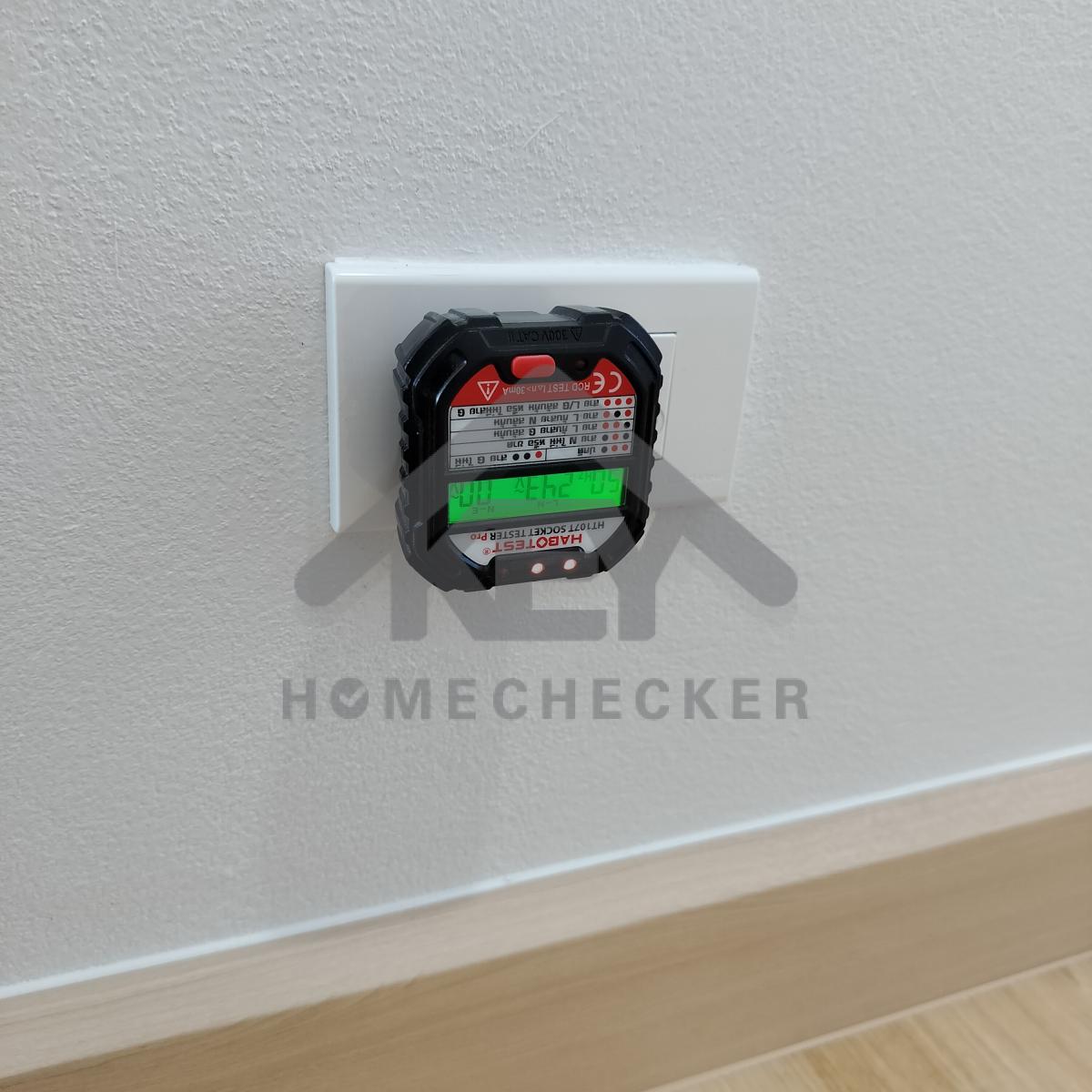

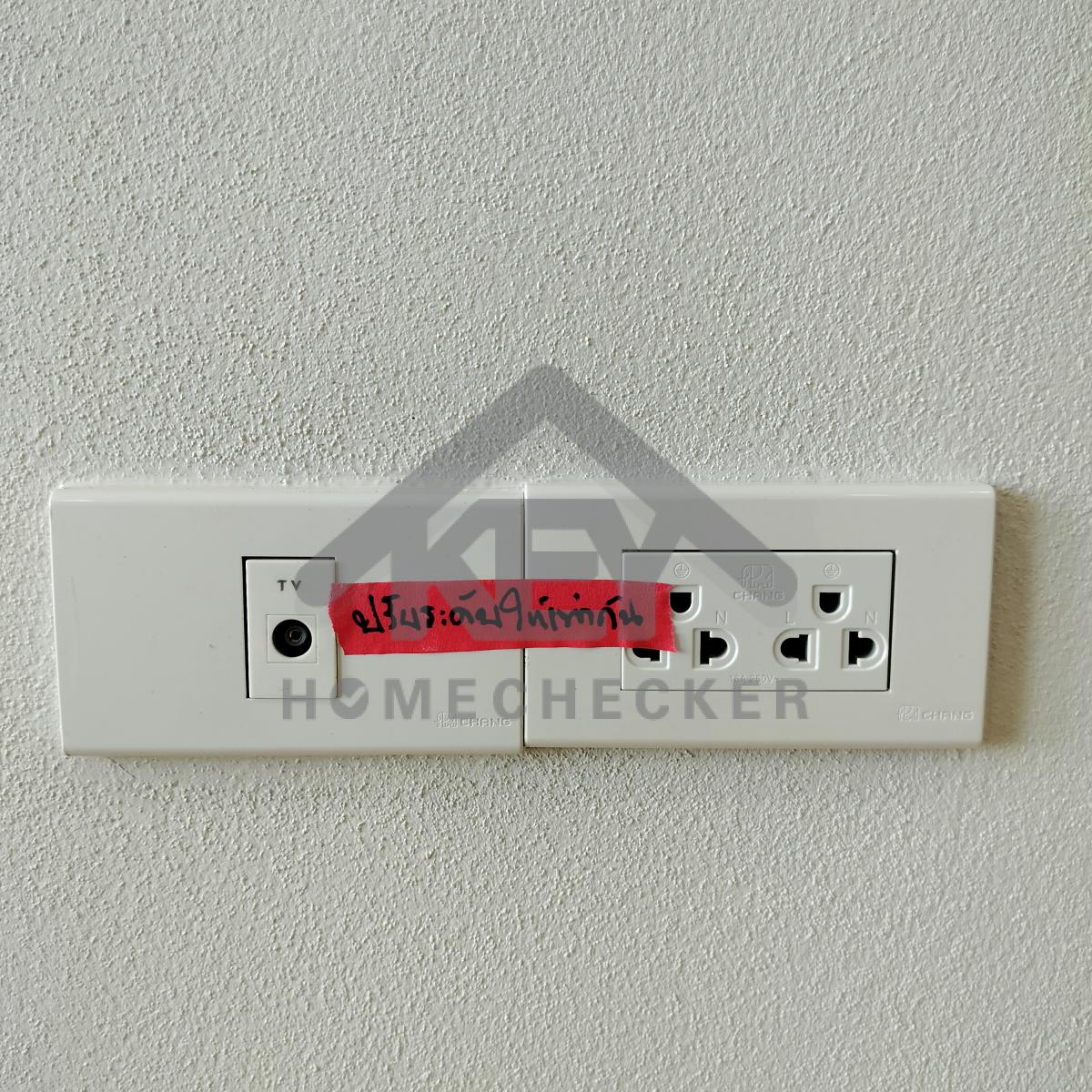

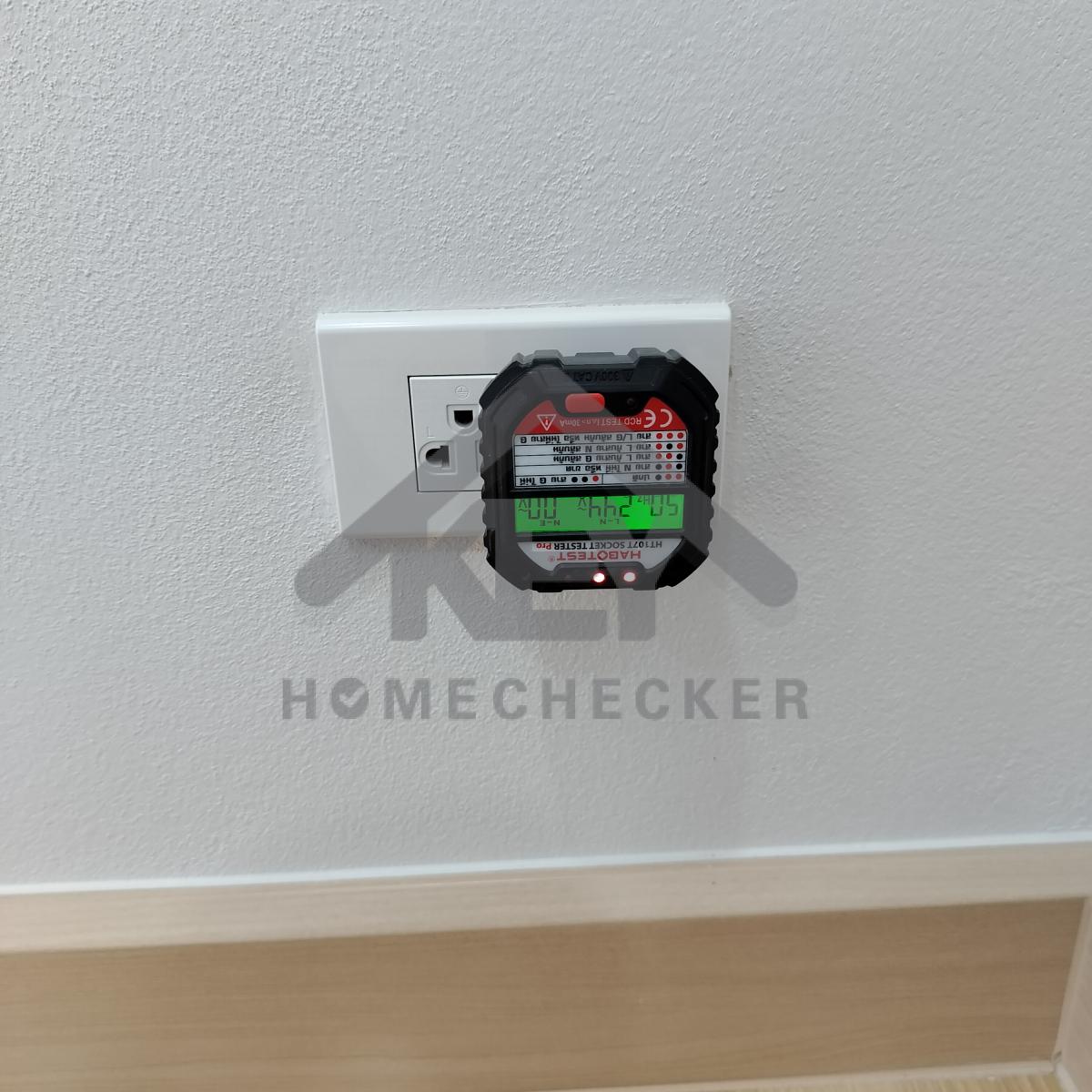

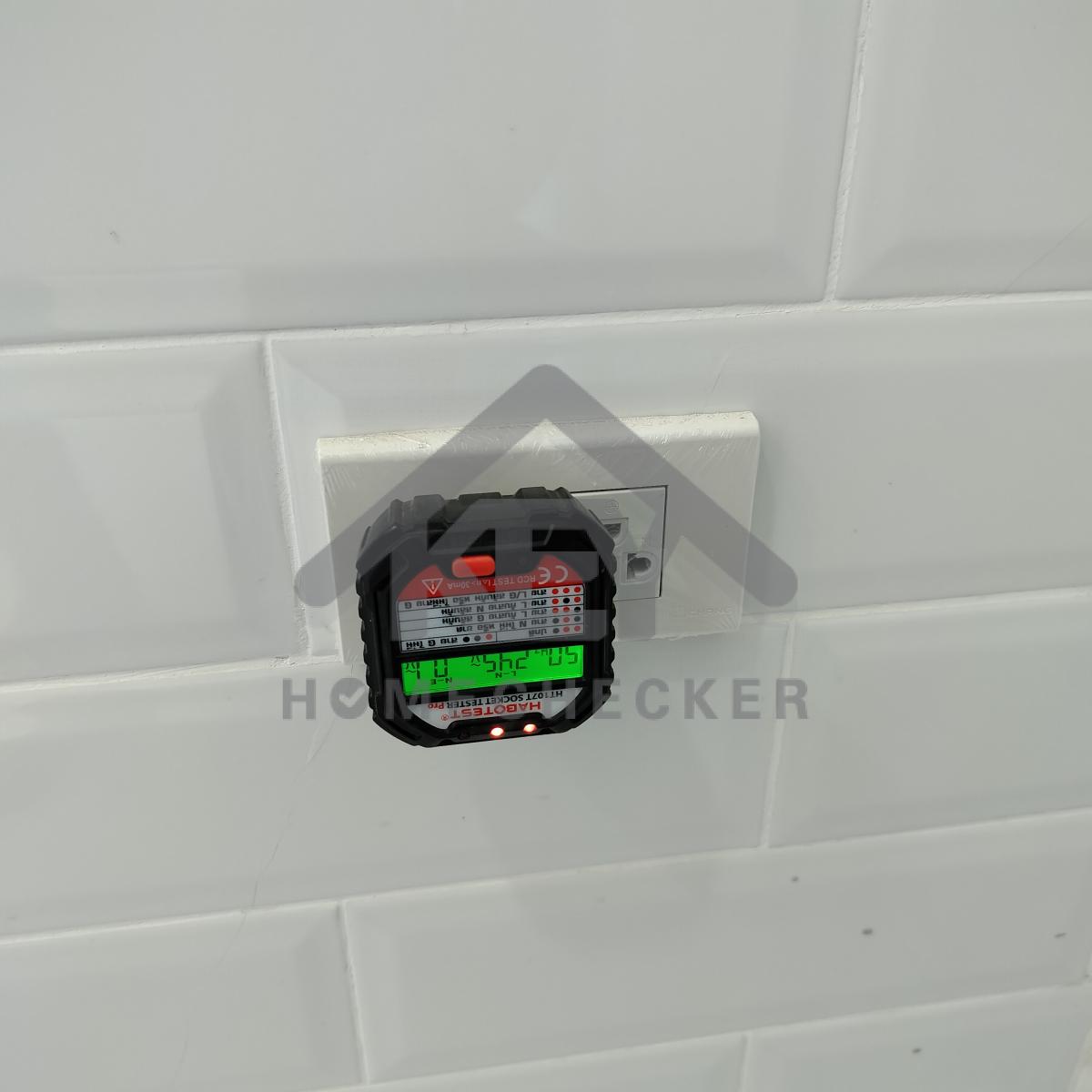

(แนะนำใช้สายดินปลั๊กไฟและเครื่องทำน้ำอุ่นขั้นต่ำอย่างน้อยขนาด 2.5 sq.mm.)
แนะนำ ไม่ควรต่อพ่วงสายไฟเบรกเกอร์ลูกเดียวมากเกิน และเช็คขนาดเบรกเกอร์ให้เหมาะสมกับการใช้งานของอุปกรณ์ไฟฟ้าทั้งหมด
งานเรียบร้อยดี
งานเรียบร้อยดี

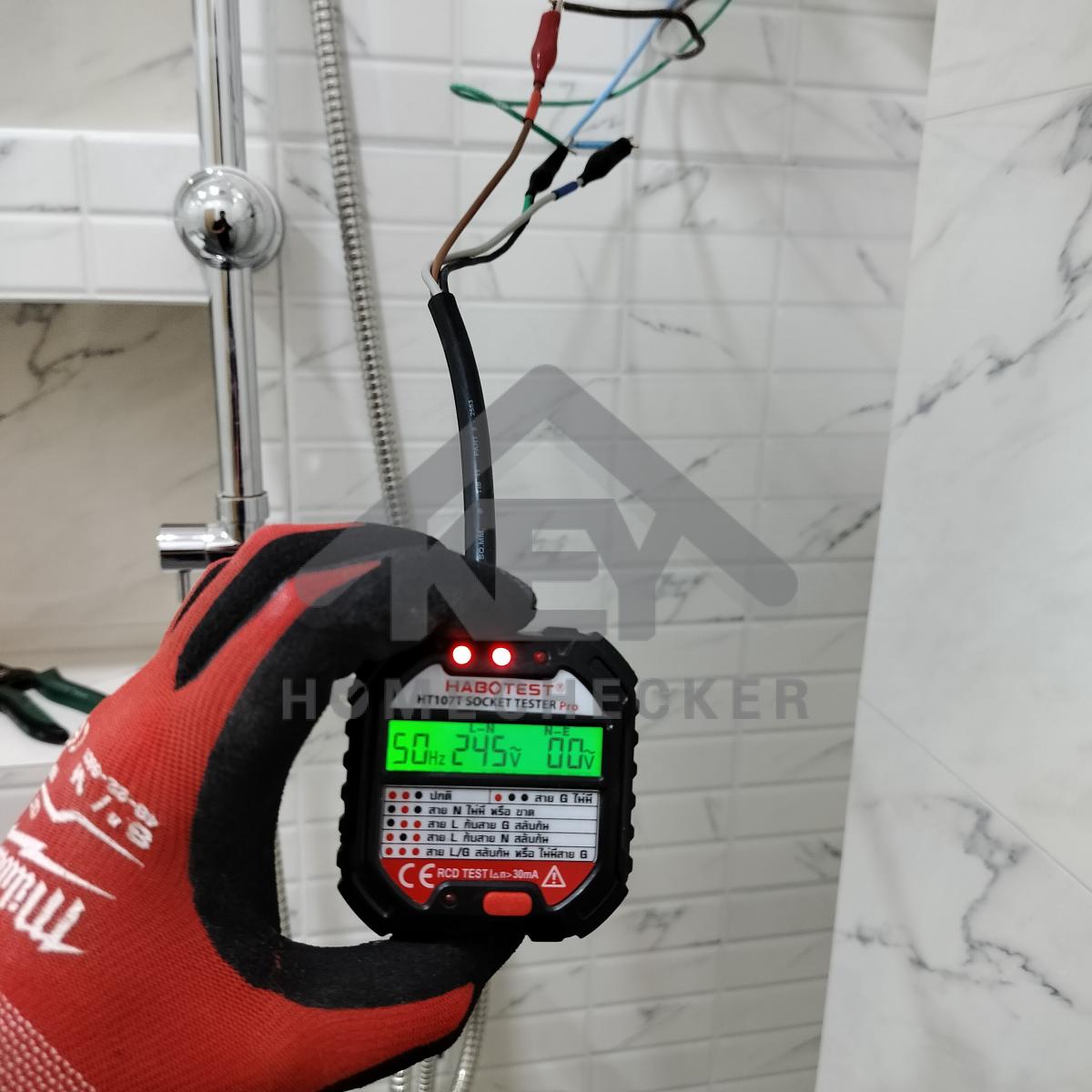

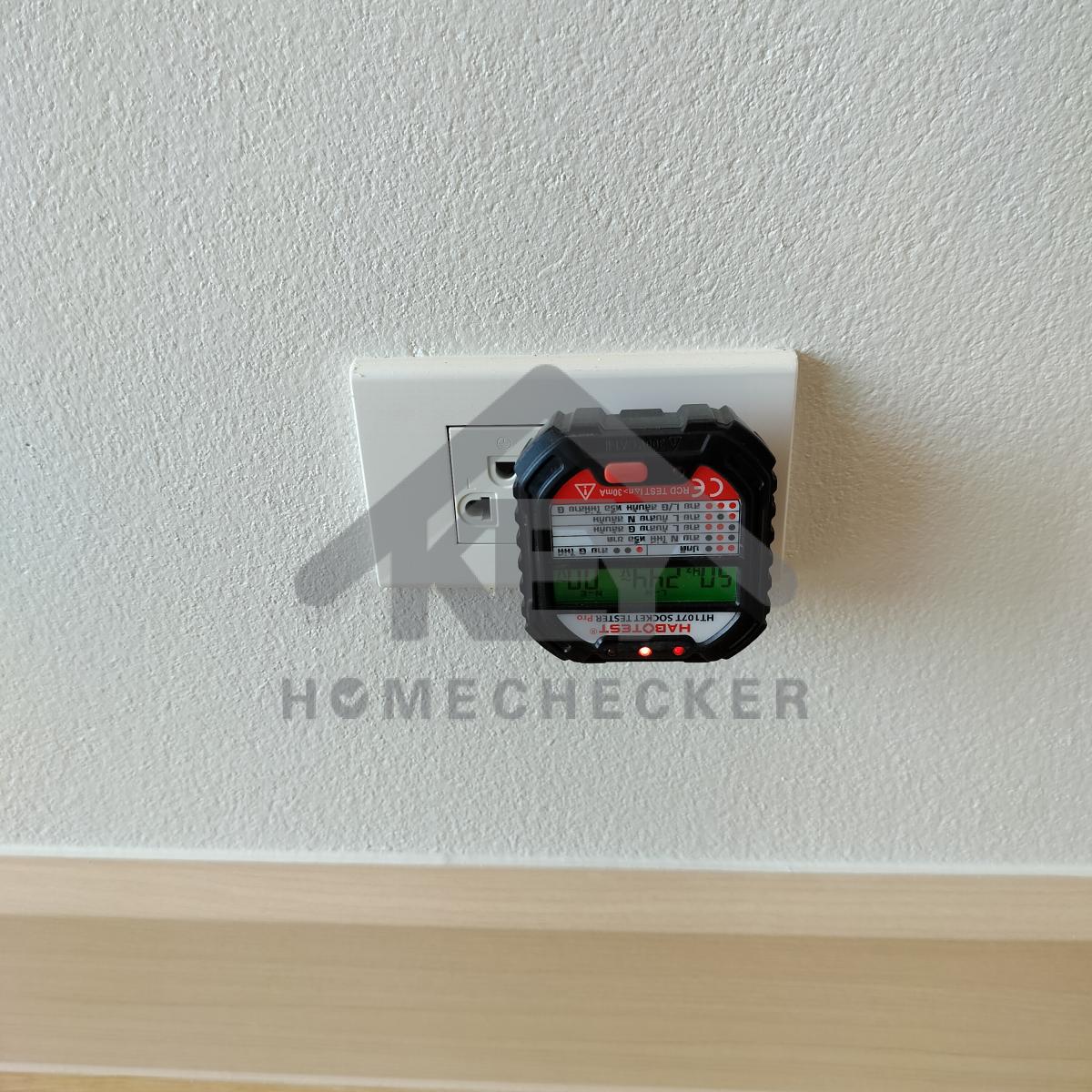

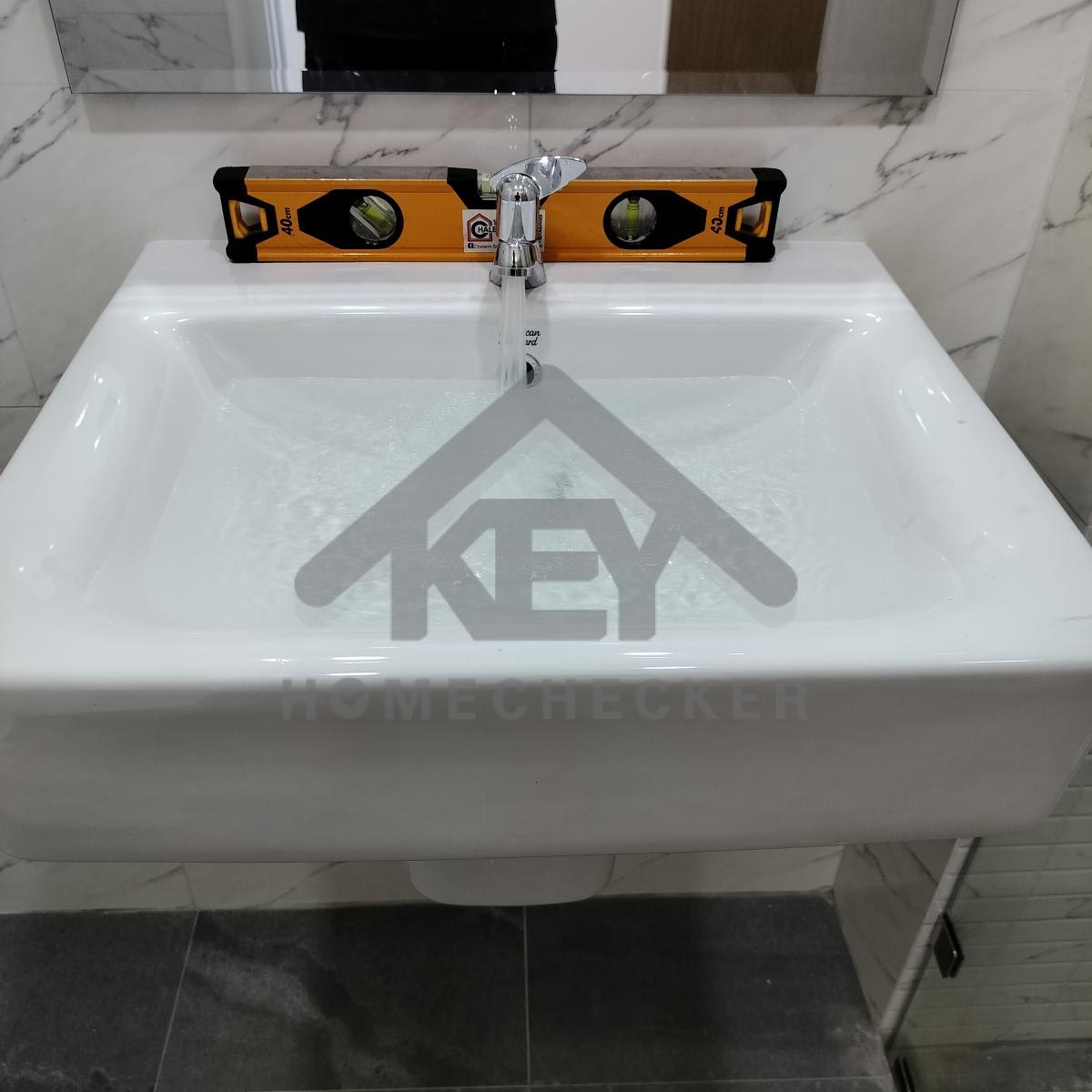

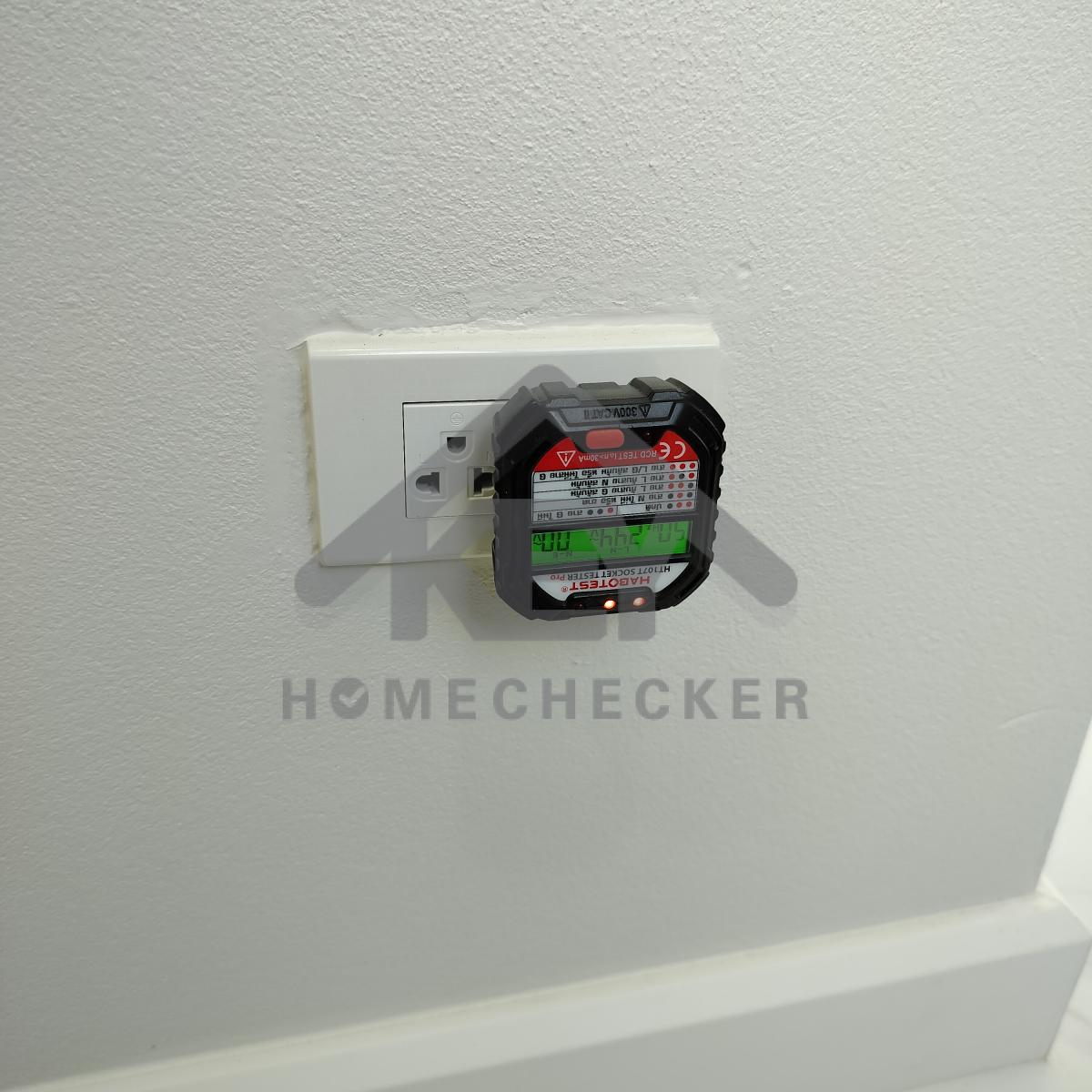

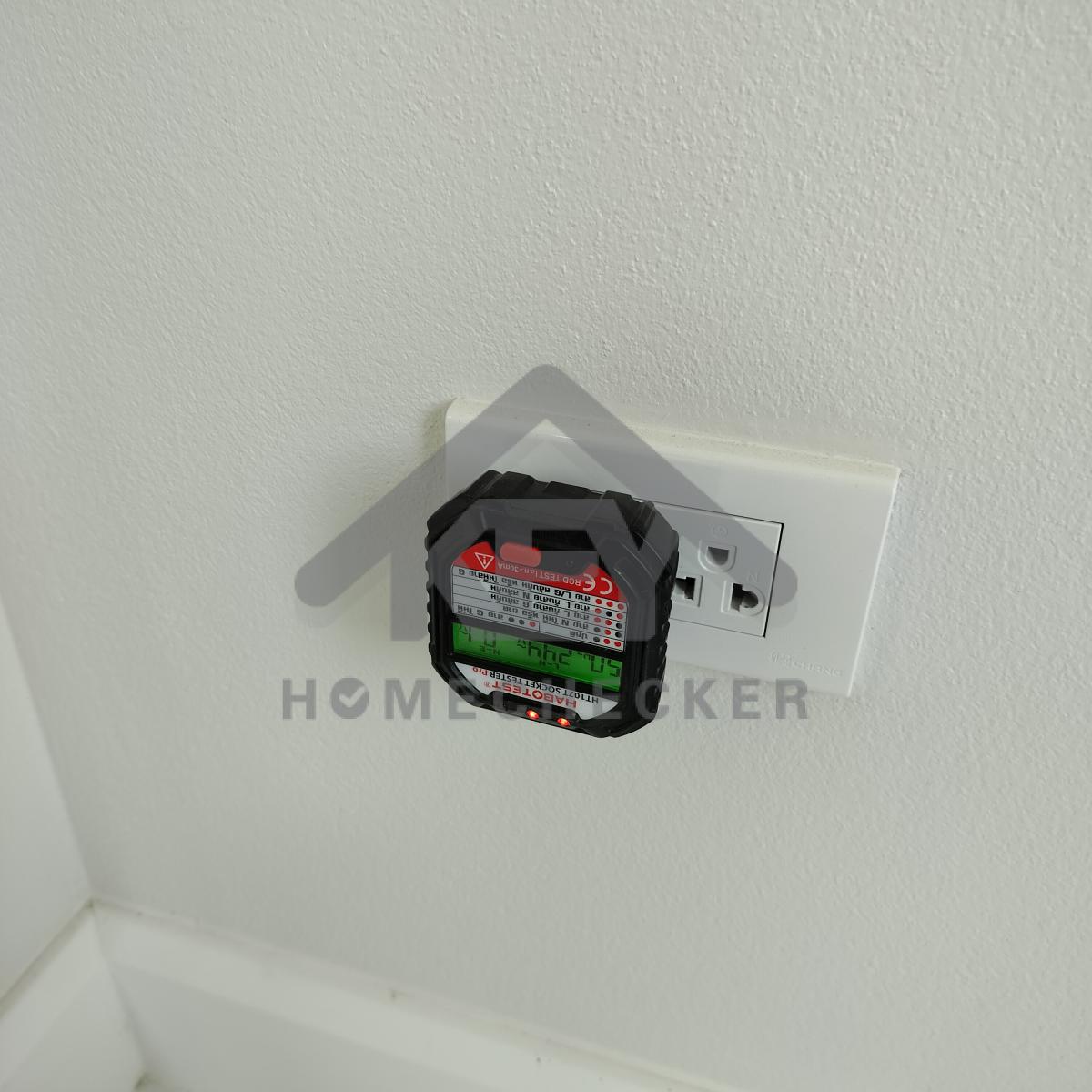

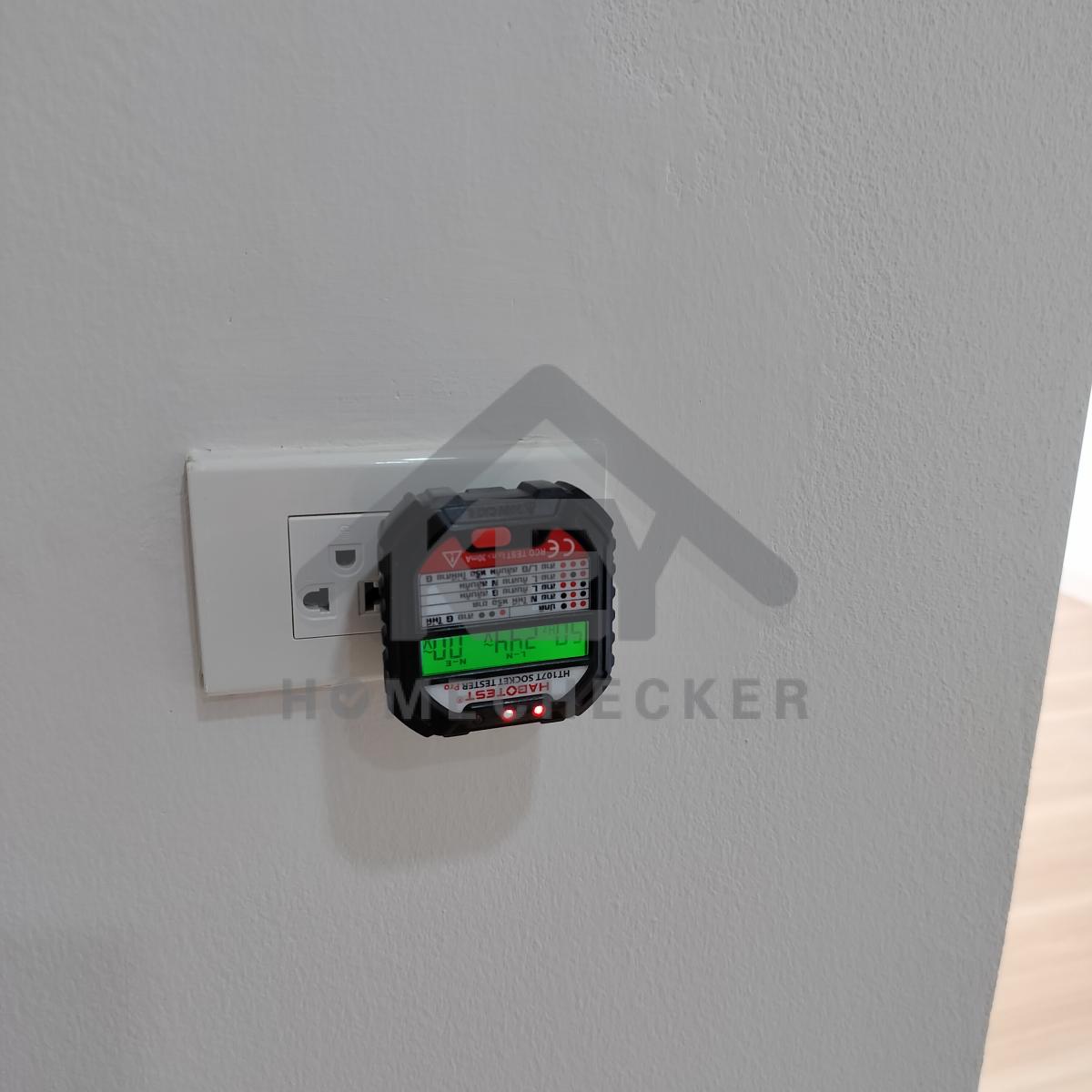

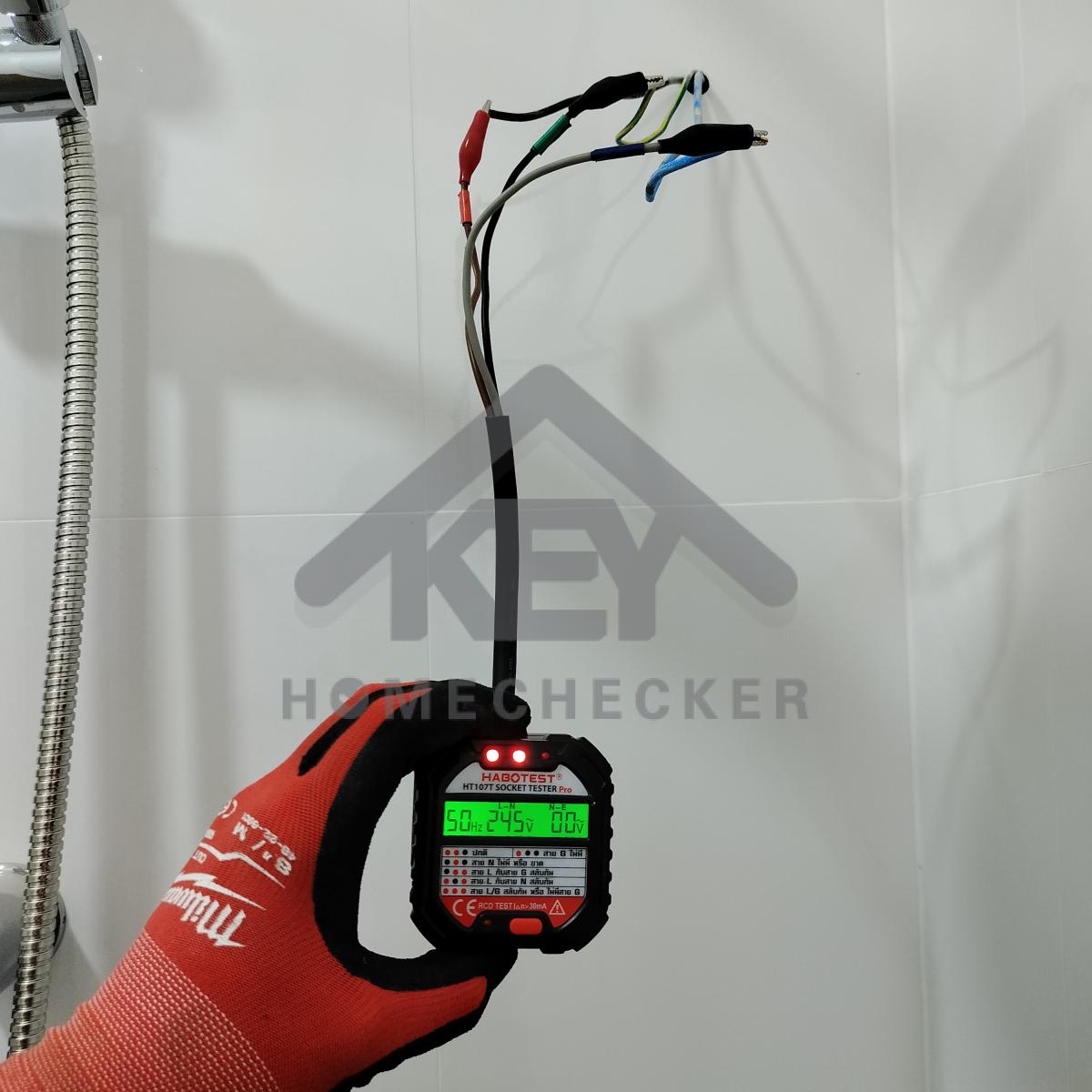

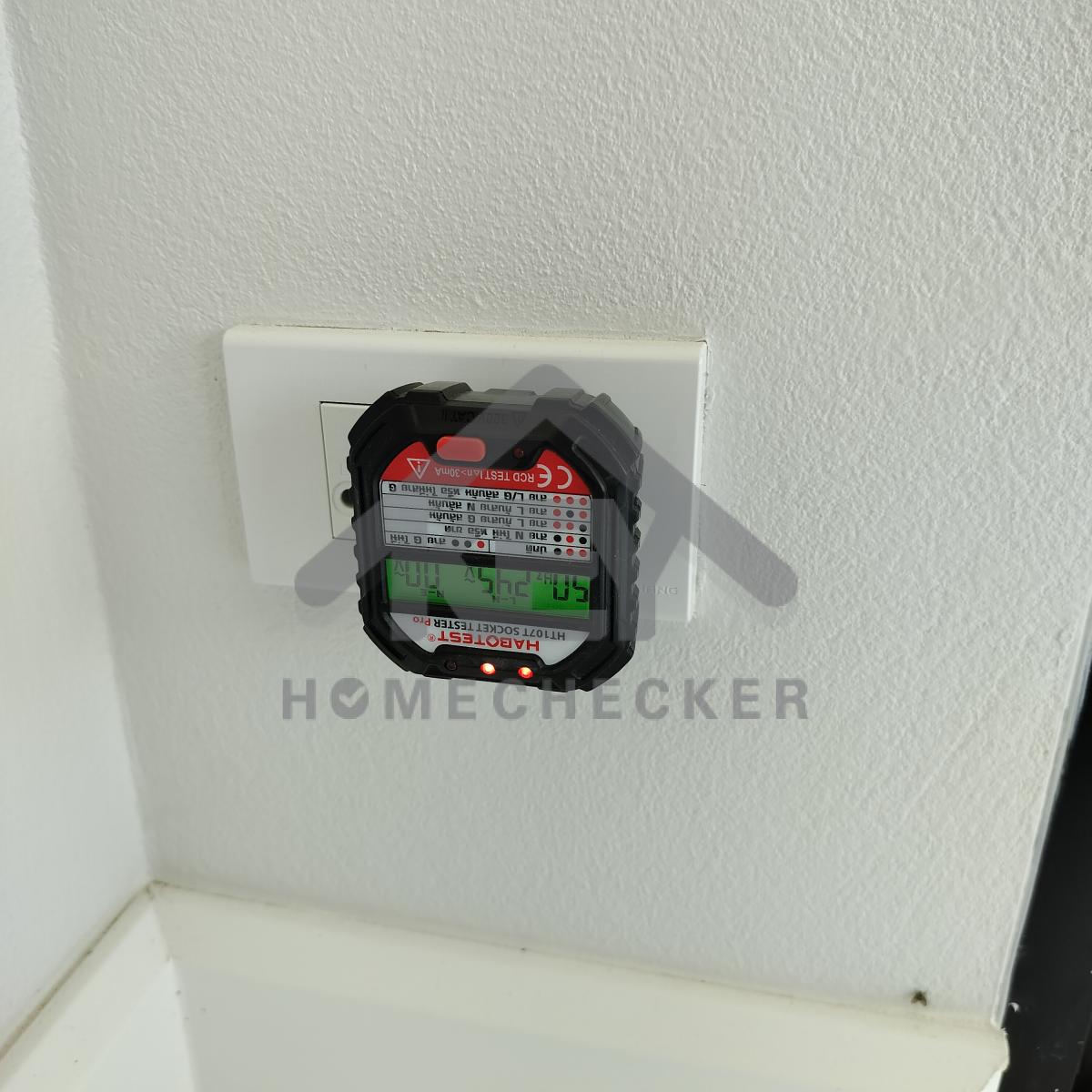

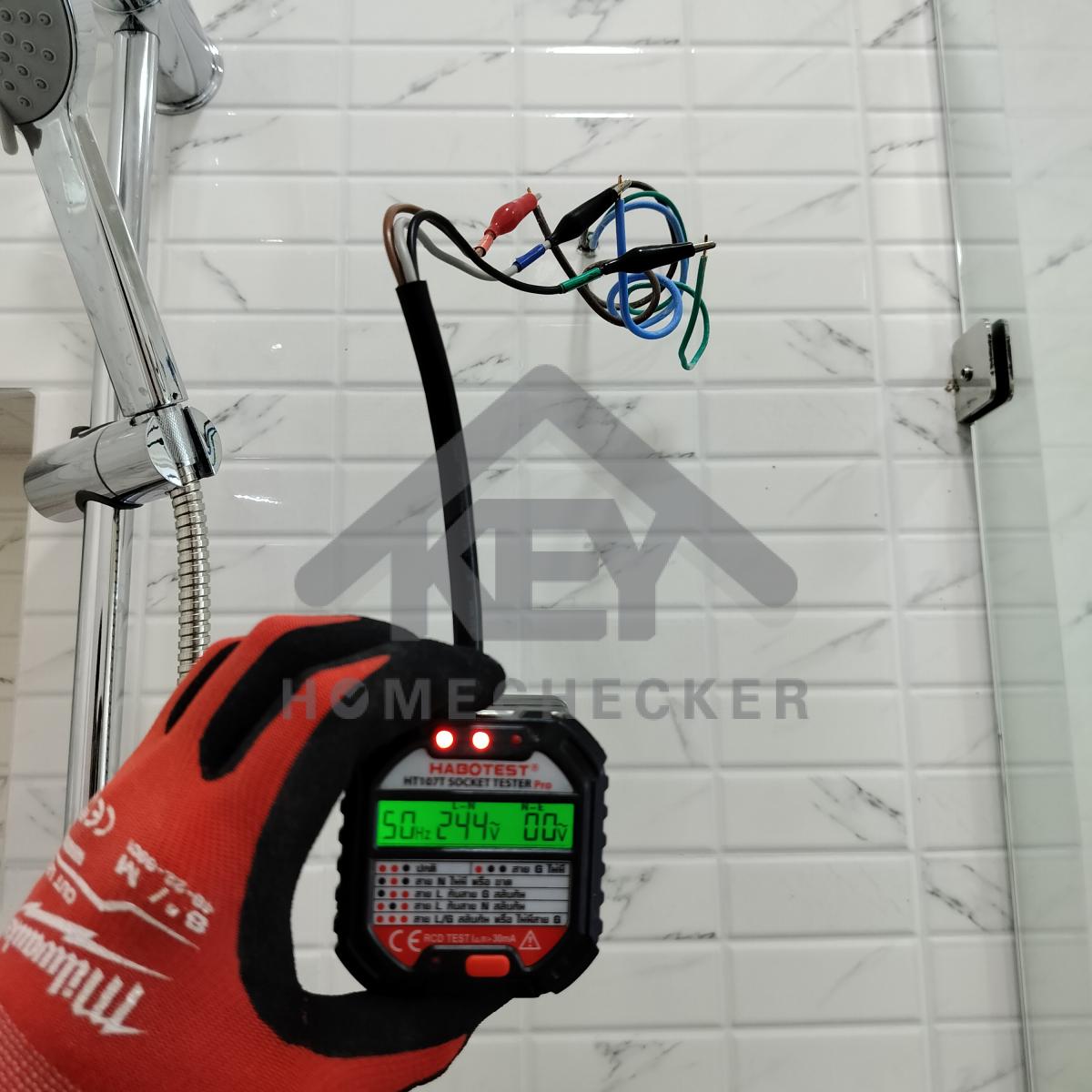

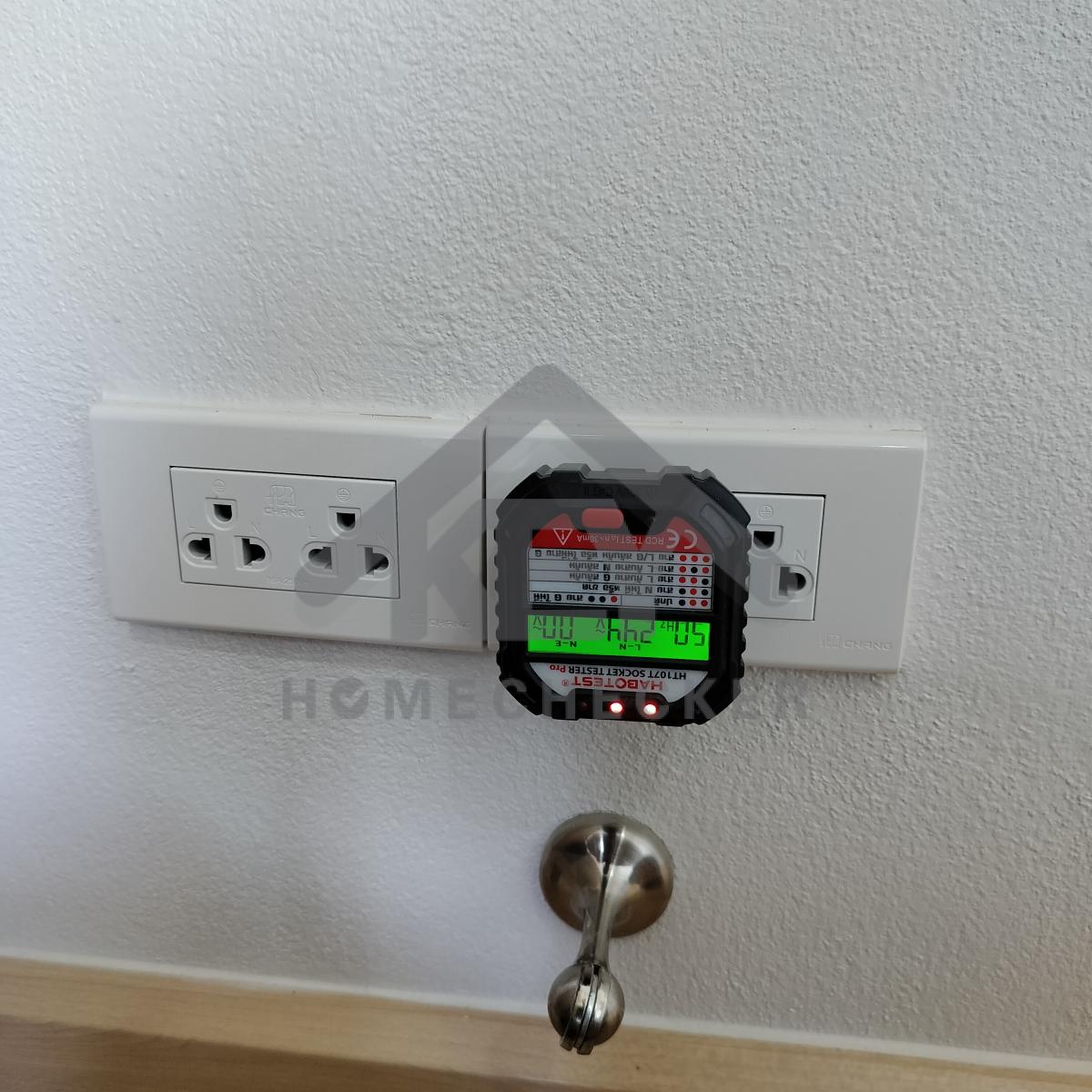

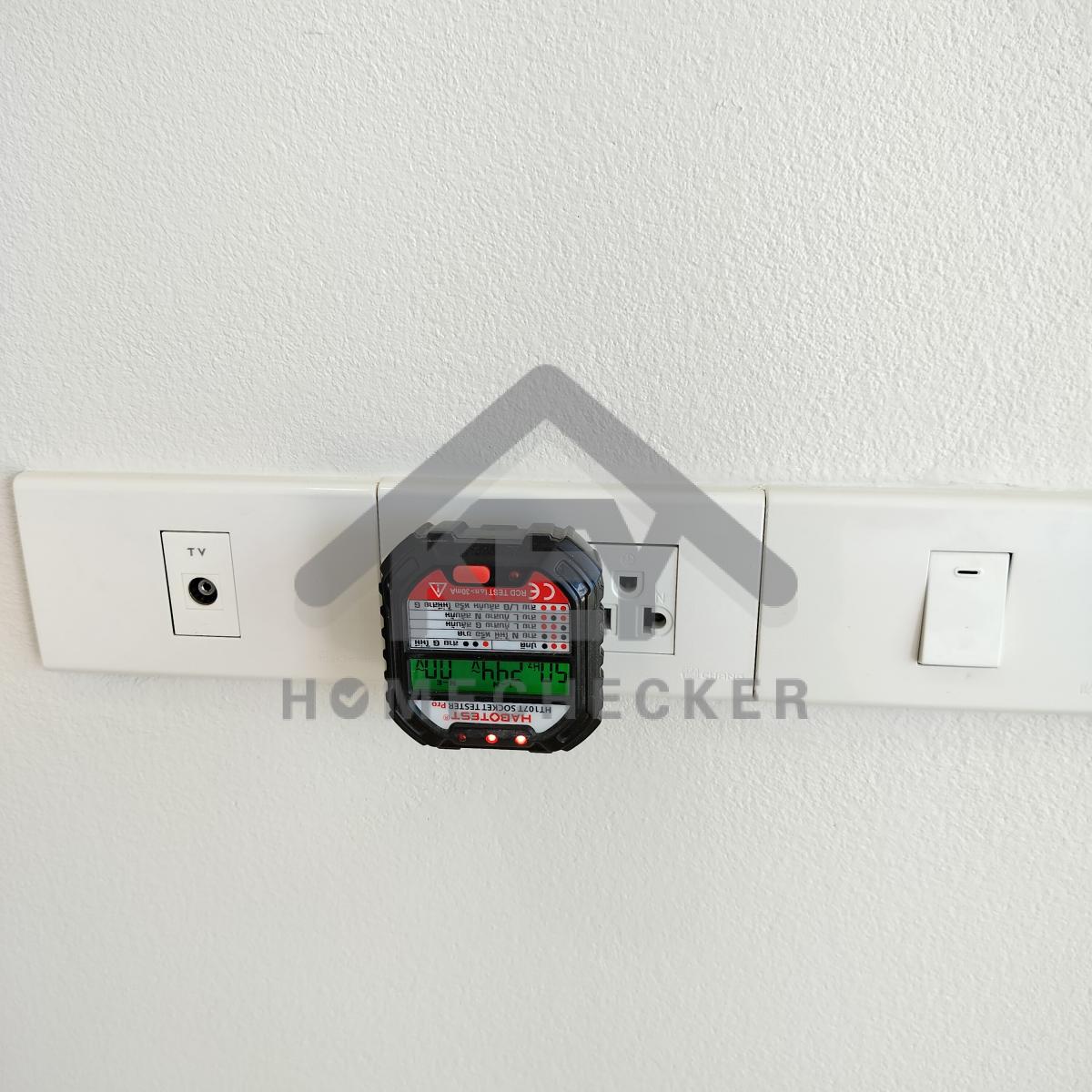

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 1 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำ ห้องนอน 1 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำ ห้องนอน 2 งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

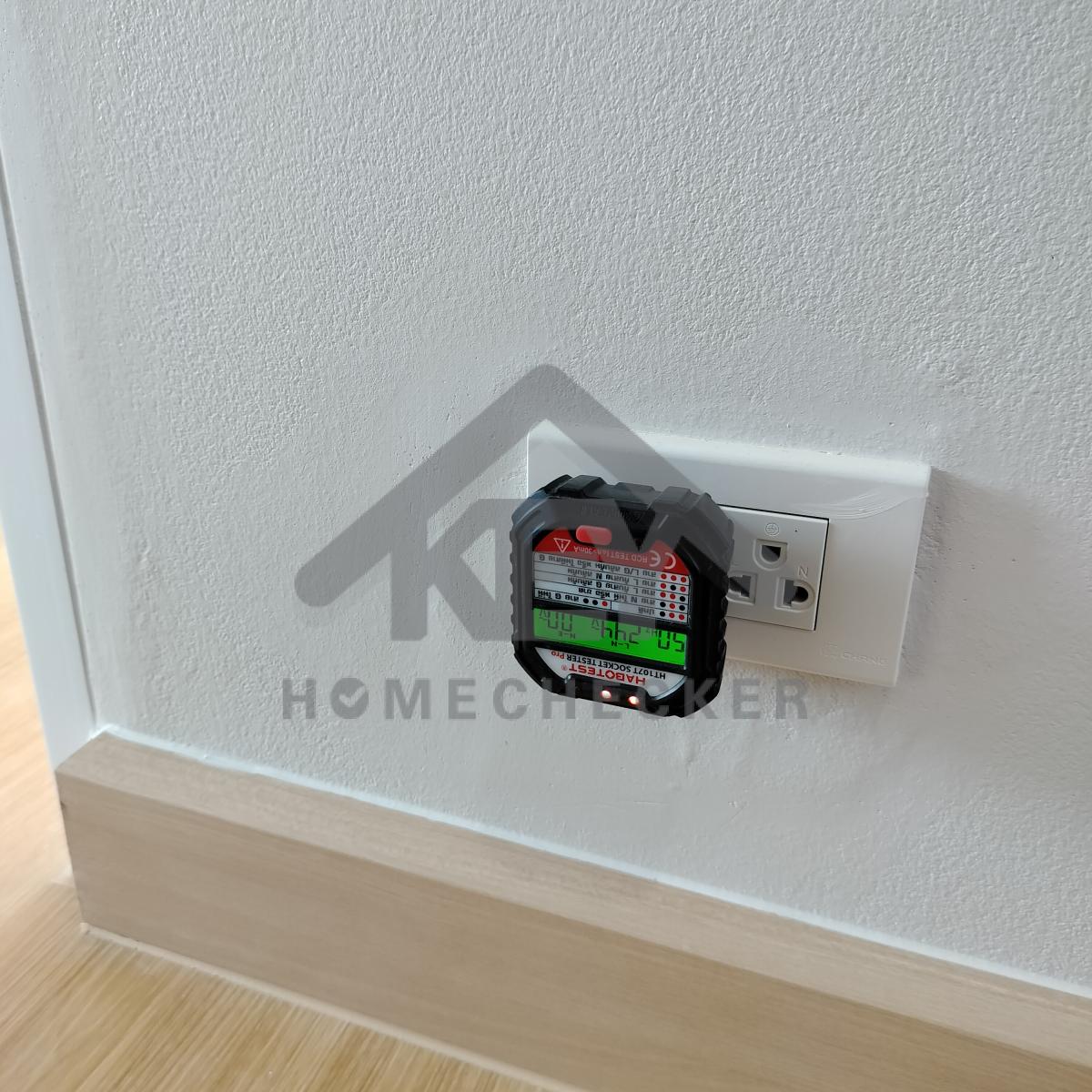

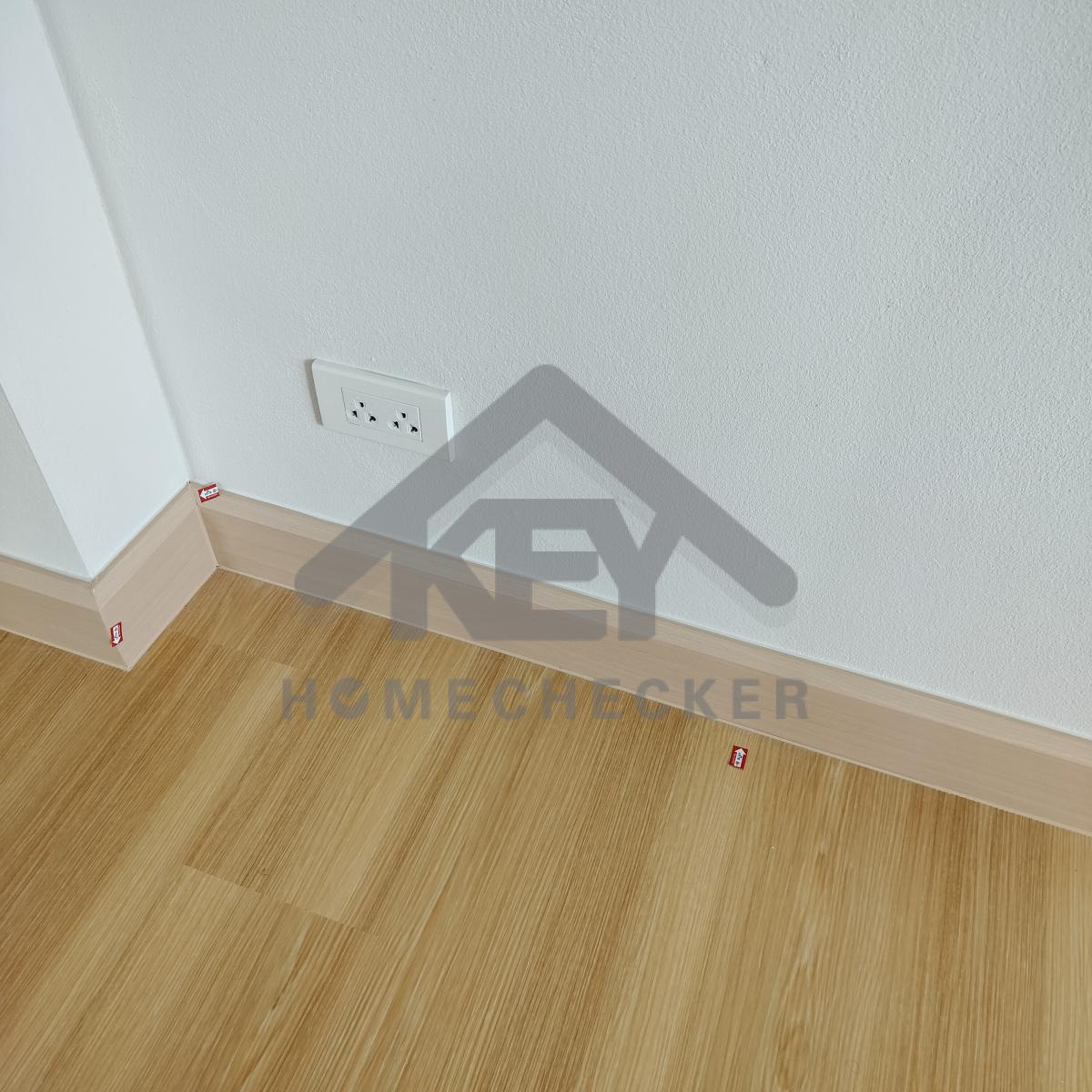

ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟซักล้างหลังบ้าน งานเรียบร้อยดี
ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี
ปลั๊กไฟโถงชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟโถงชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
แก้ไข ปรับระดับบล็อกไฟห้องนอน 2 ให้เท่ากัน
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี
แก้ไข ปรับระดับบล็อกไฟห้องนอน 2 ให้เท่ากัน

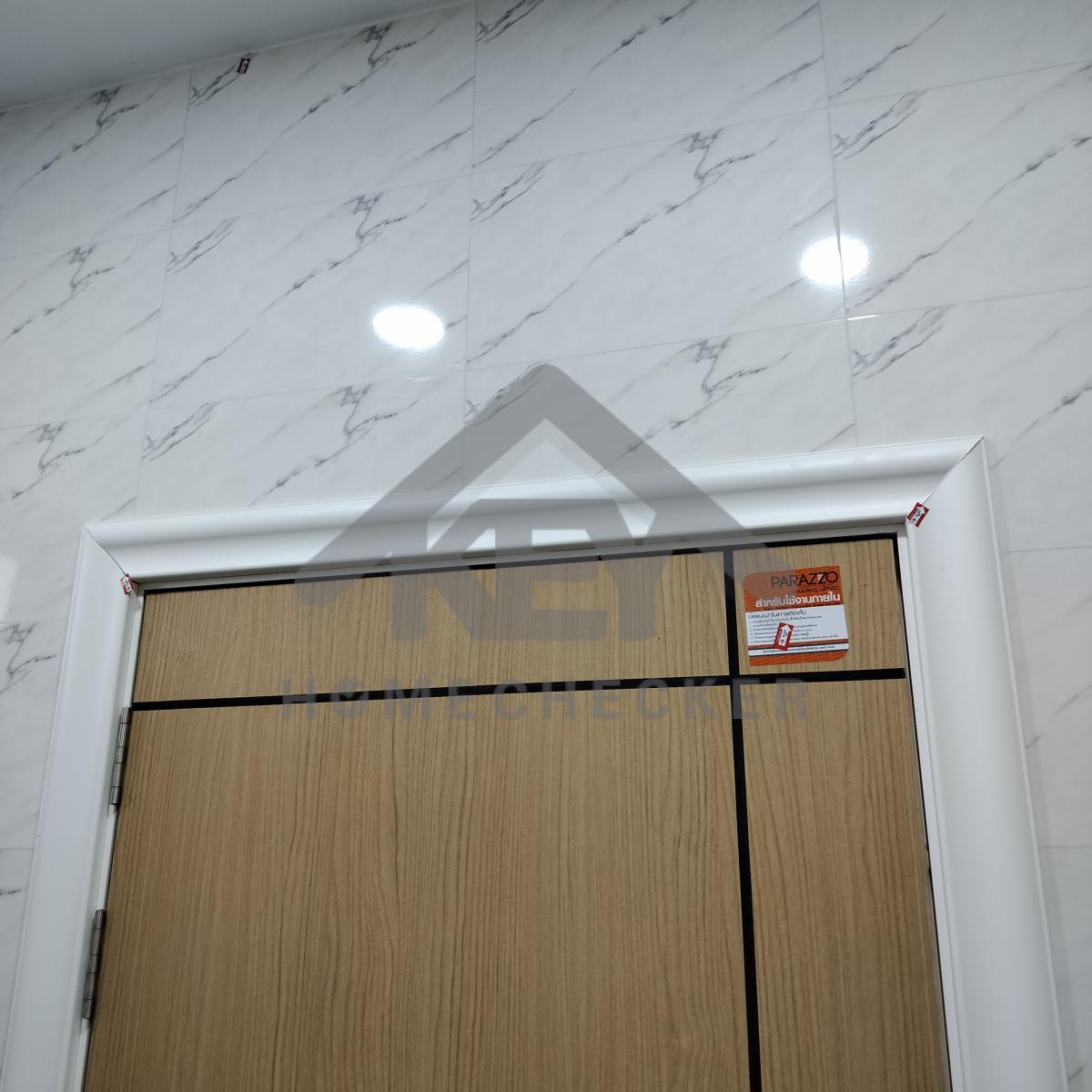

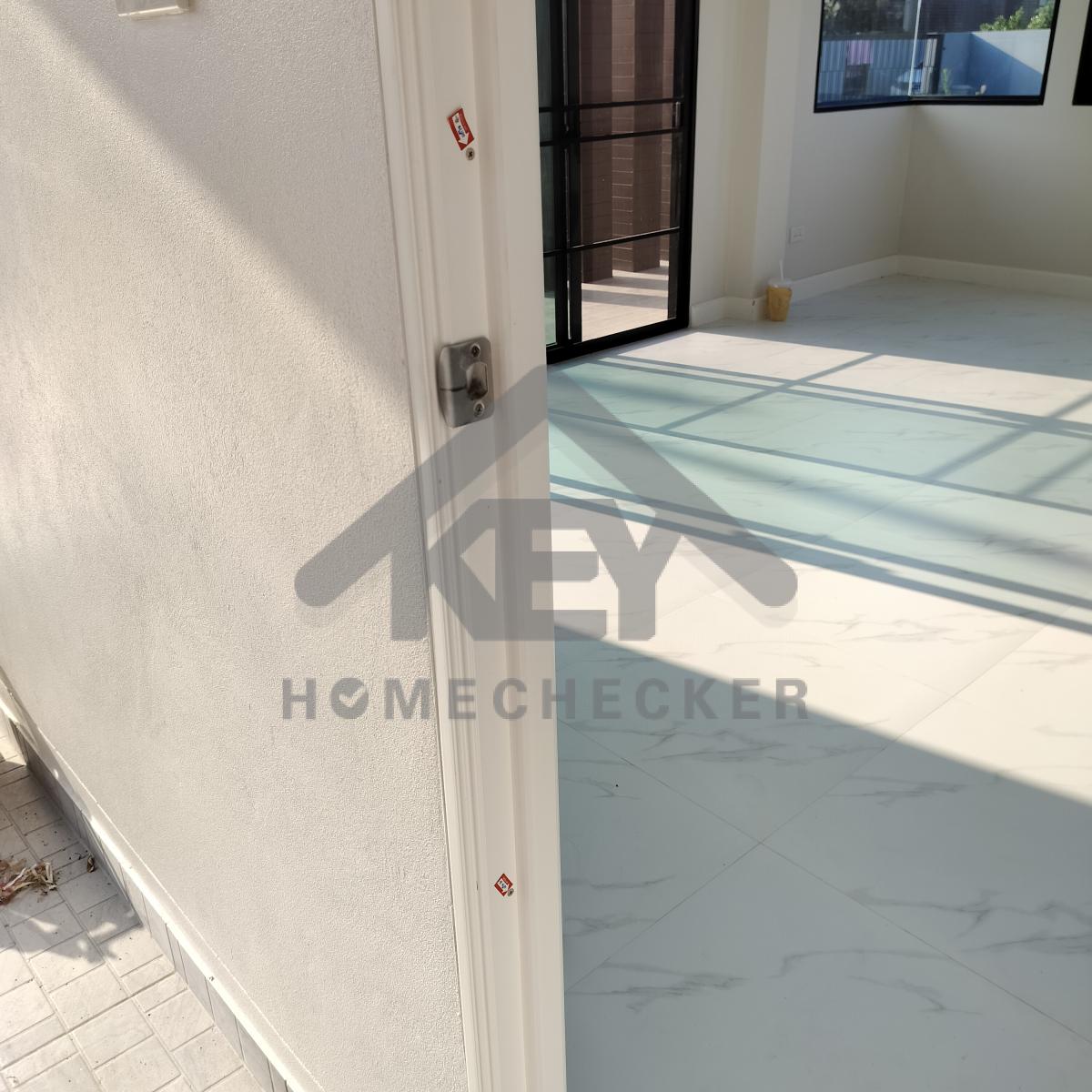

6. งานห้องโถง ห้องนั่งเล่น
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข เก็บสีขอบกระเบื้องและขอบรางประตูด้านหน้าให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีสนิมให้เรียบร้อย

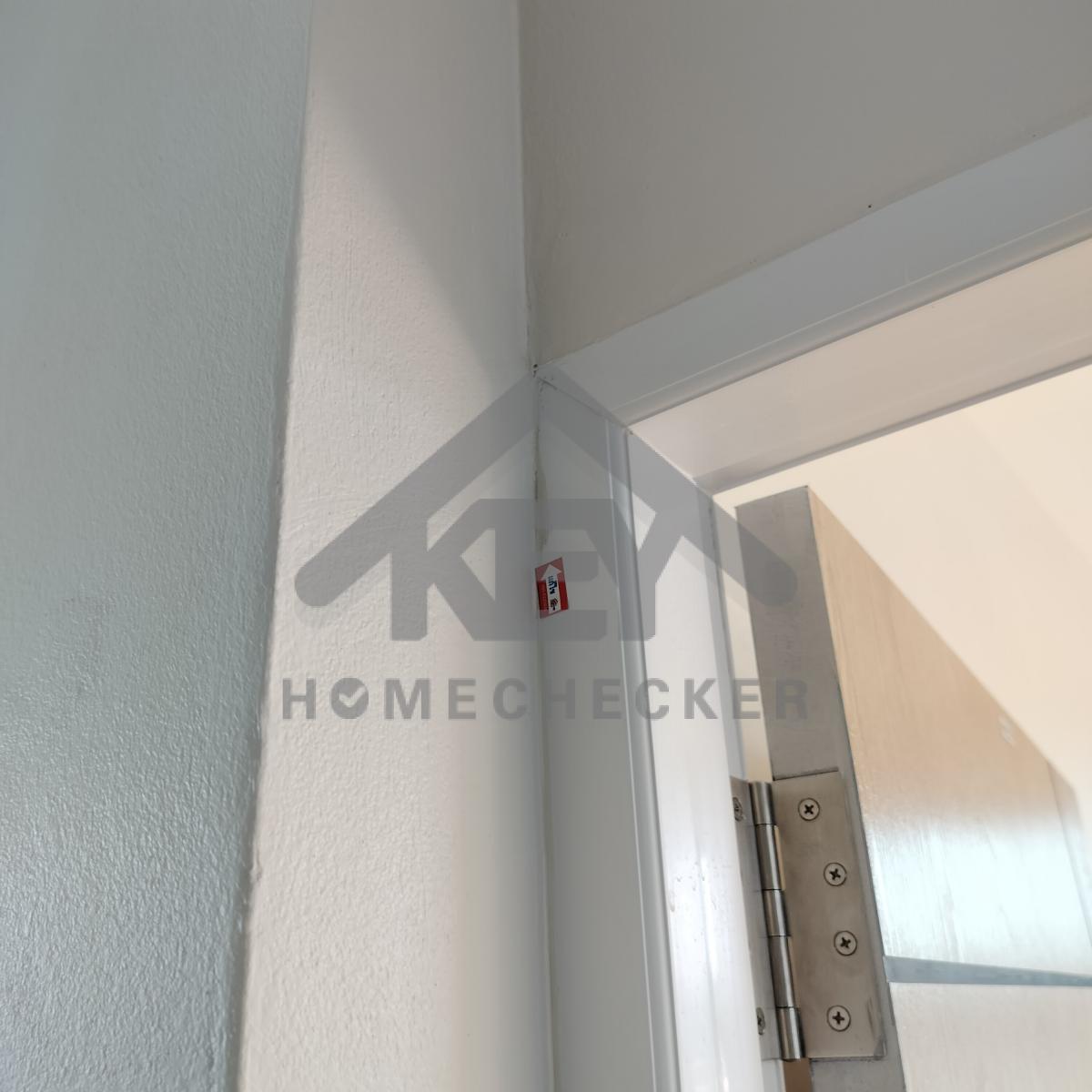

แก้ไข ใส่หมุดเก็บหัวสกรูเก็บงานขอบวงกบทั้งหมดให้เรียบร้อย
แก้ไข เก็บสีขอบบานประตูให้เรียบร้อย

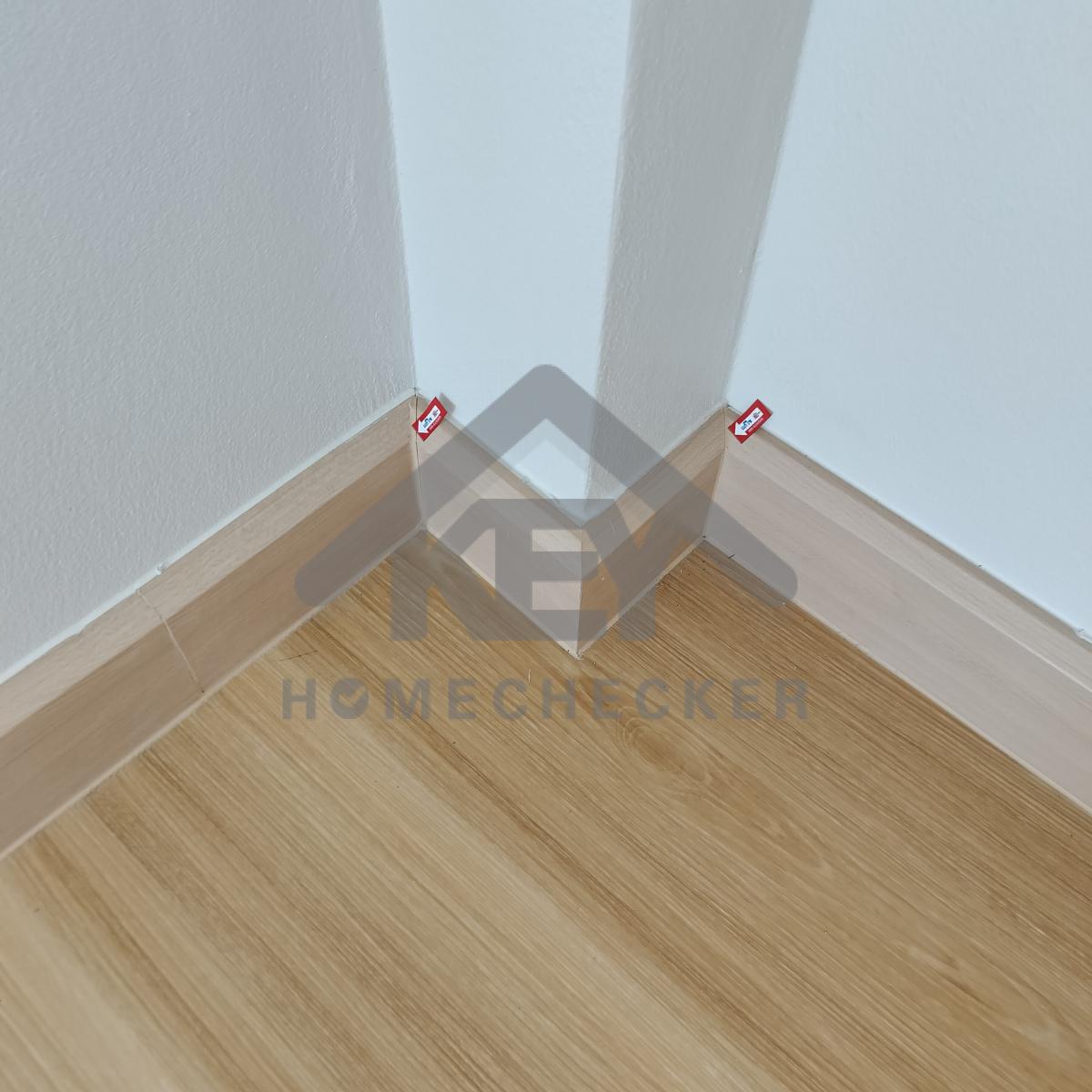

แก้ไข เก็บยาแนวให้เรียบร้อย

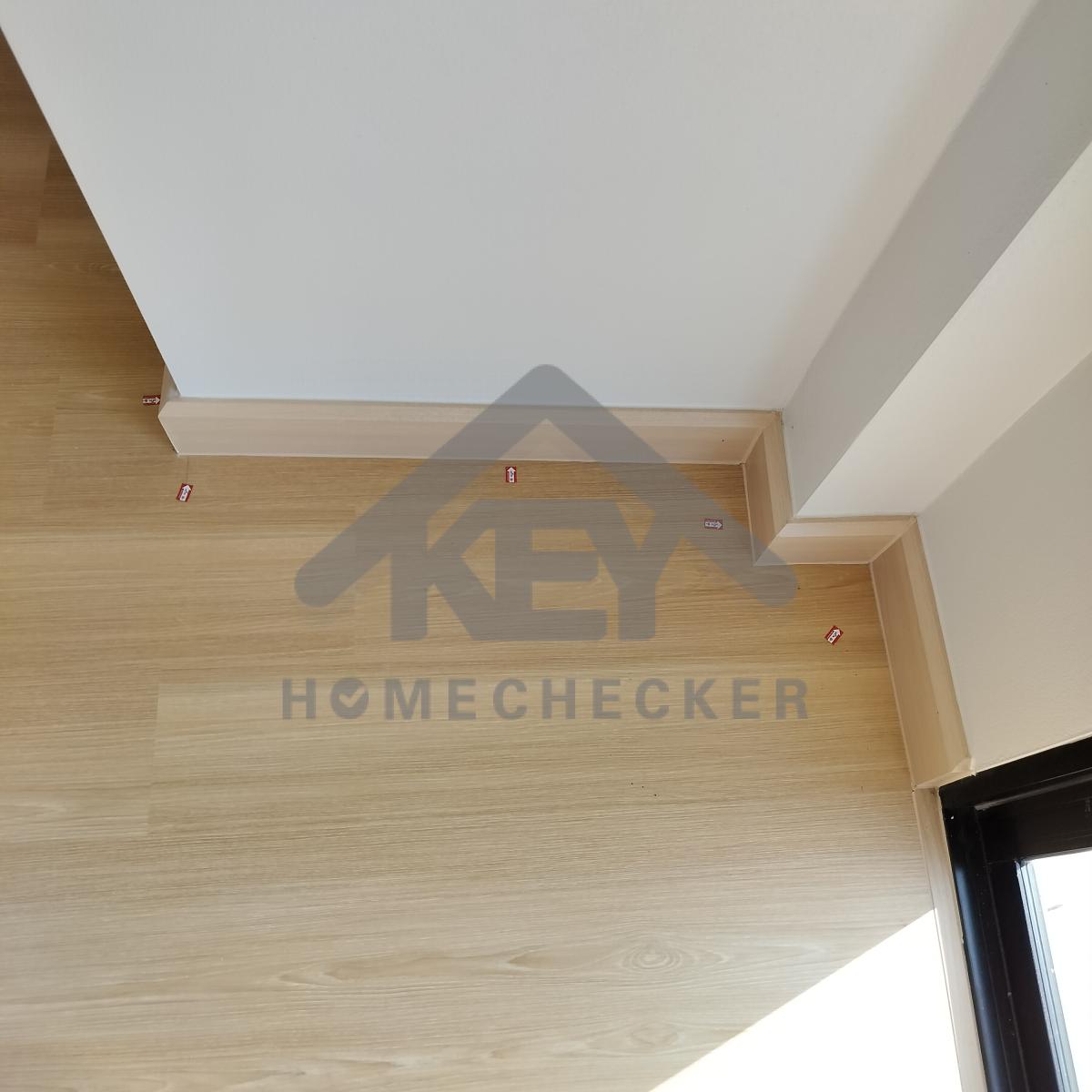

แก้ไข เก็บซิลิโคนรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บซิลิโคนรอยต่อบัวพื้นให้เรียบร้อย

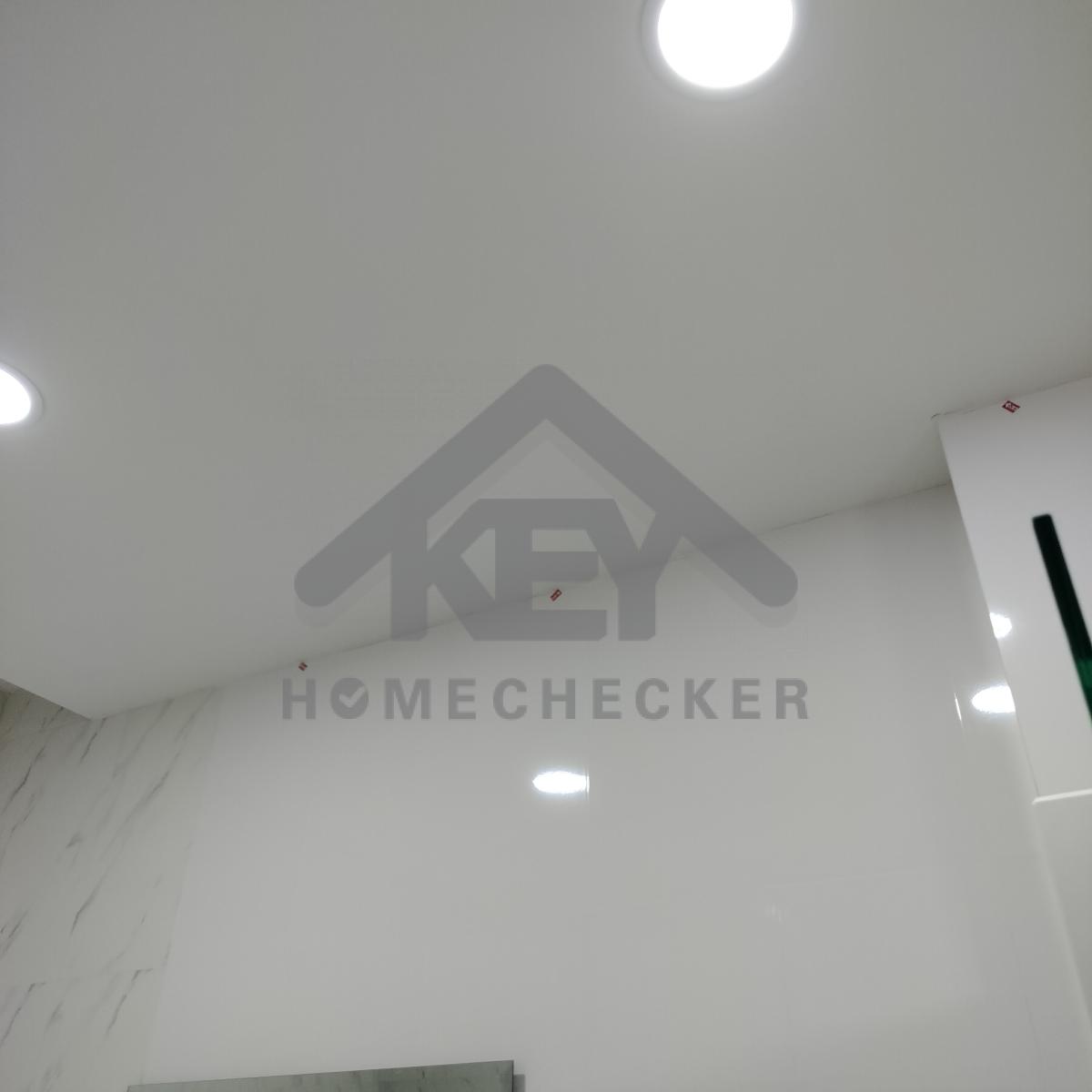

แก้ไข ติดตั้งไฟดาวน์ไลท์ให้สนิท
แก้ไข ใส่หมุดเก็บหัวสกรูเก็บงานขอบวงกบทั้งหมดให้เรียบร้อย
แก้ไข เก็บซิลิโคนรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข เก็บสีขอบพื้นห้องเก็บของให้เรียบร้อย

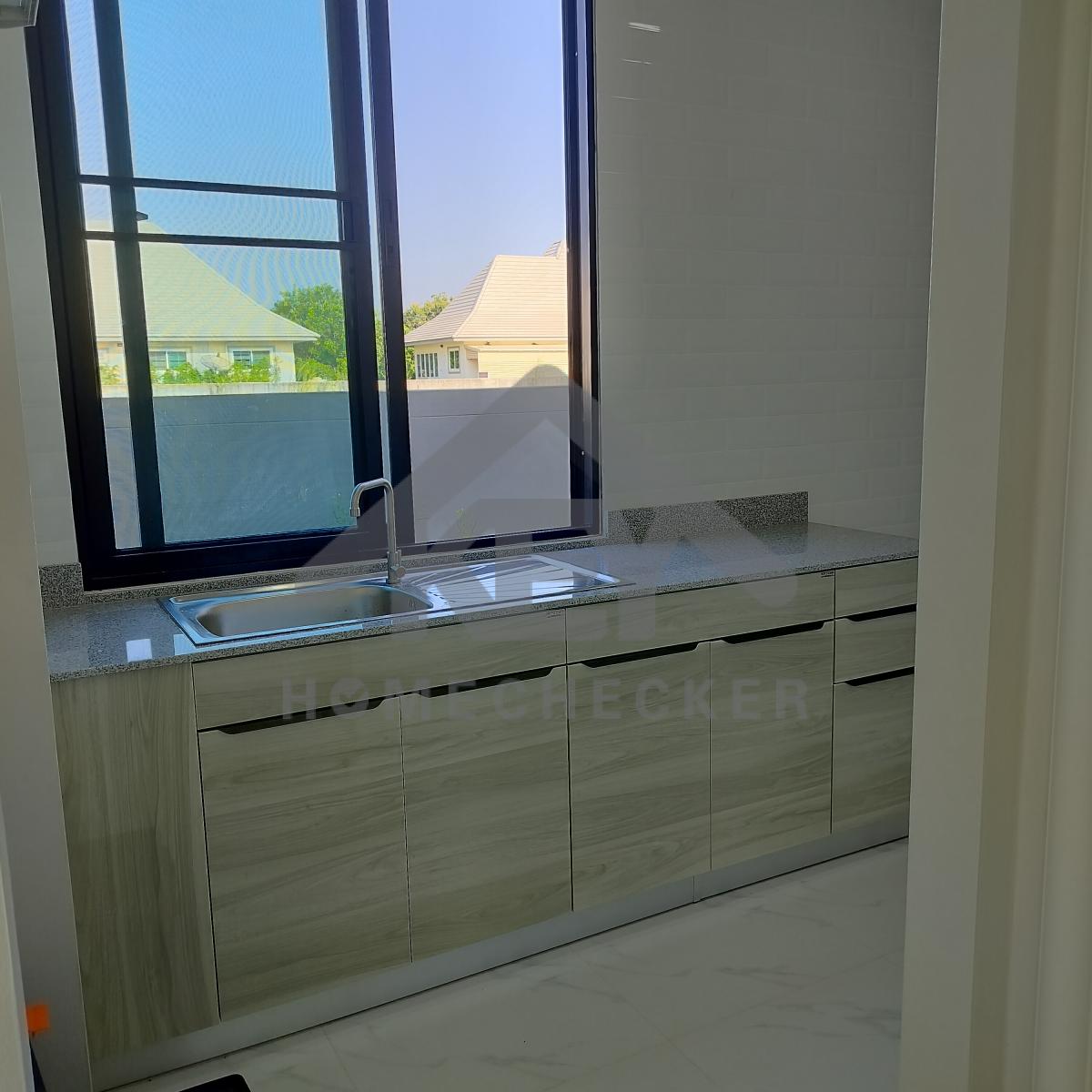

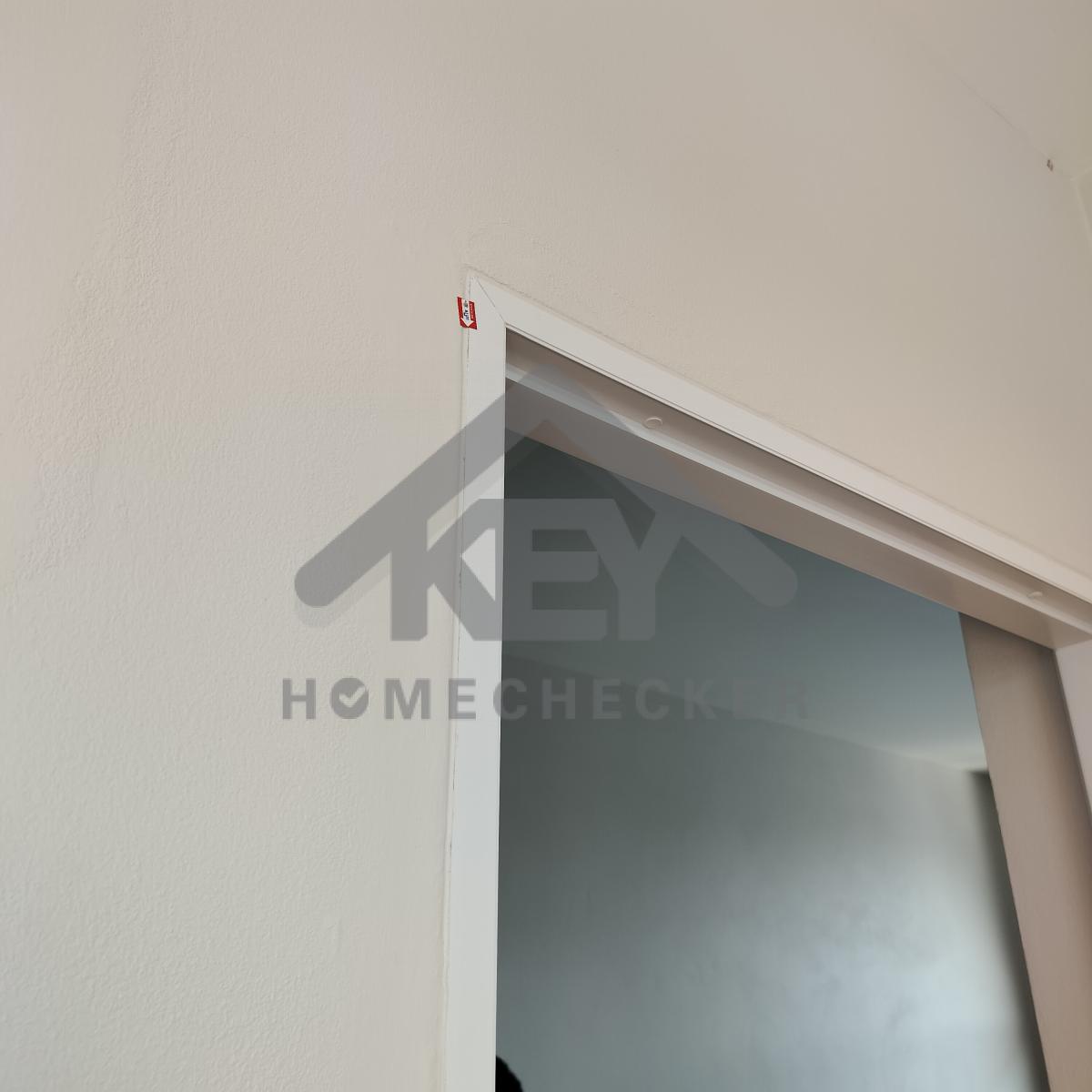

7. งานห้องครัวชั้น 1
งานติดตั้งกระเบื้องห้องครัวเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บสีกระเบื้องขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องแตกร้าว
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บสีช่องเซอร์วิสและขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย

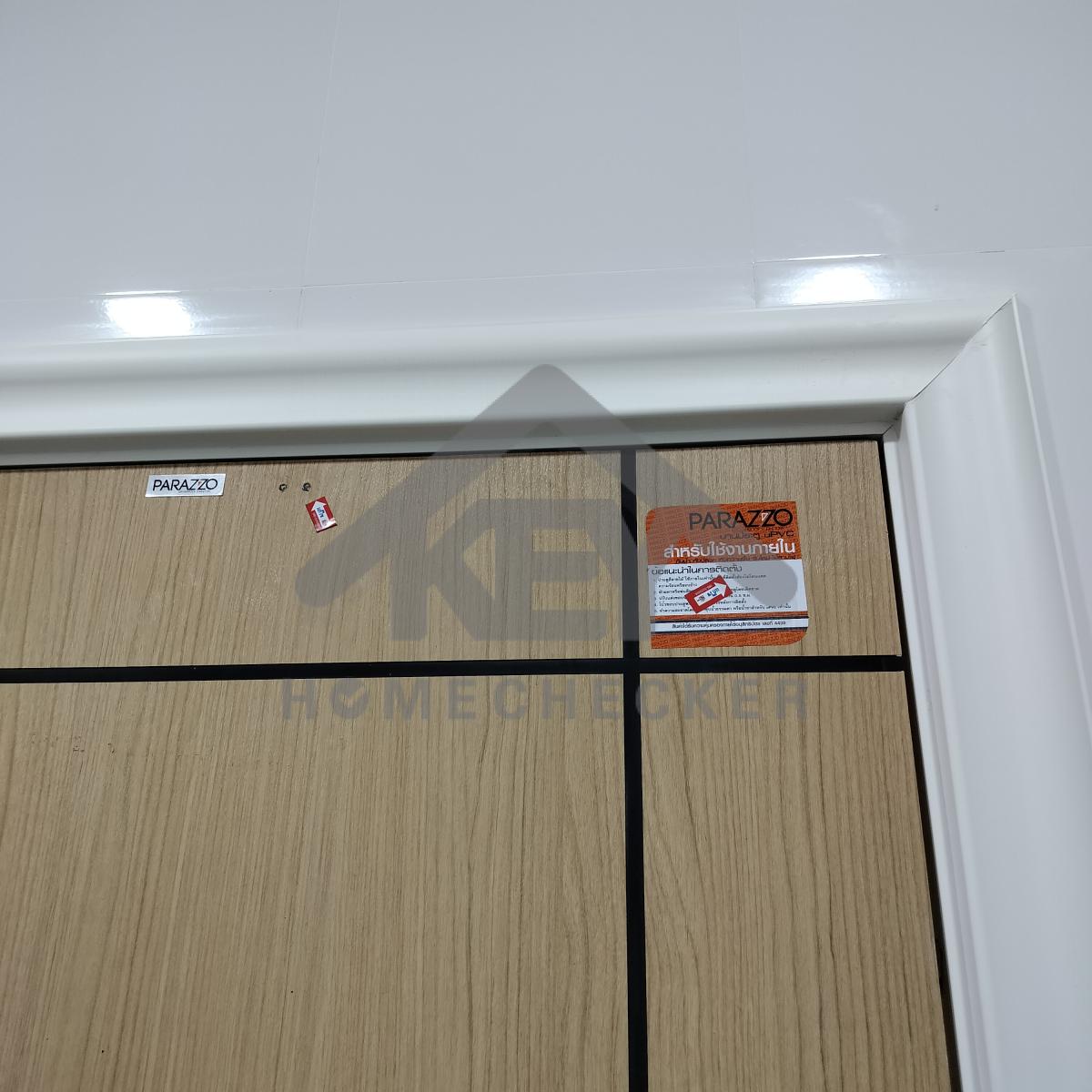

แก้ไข ใส่หมุดเก็บหัวสกรูเก็บงานขอบวงกบทั้งหมดให้เรียบร้อย

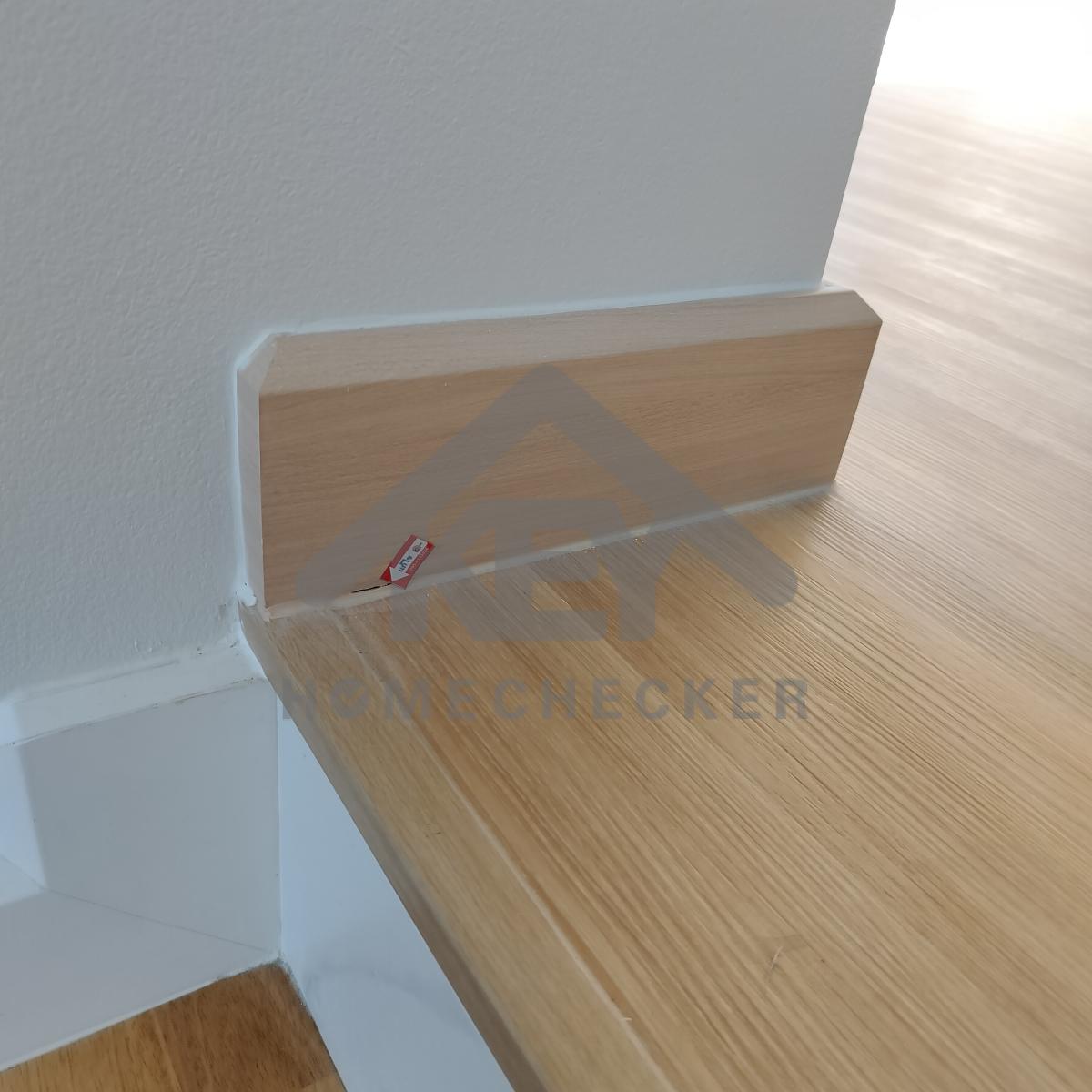

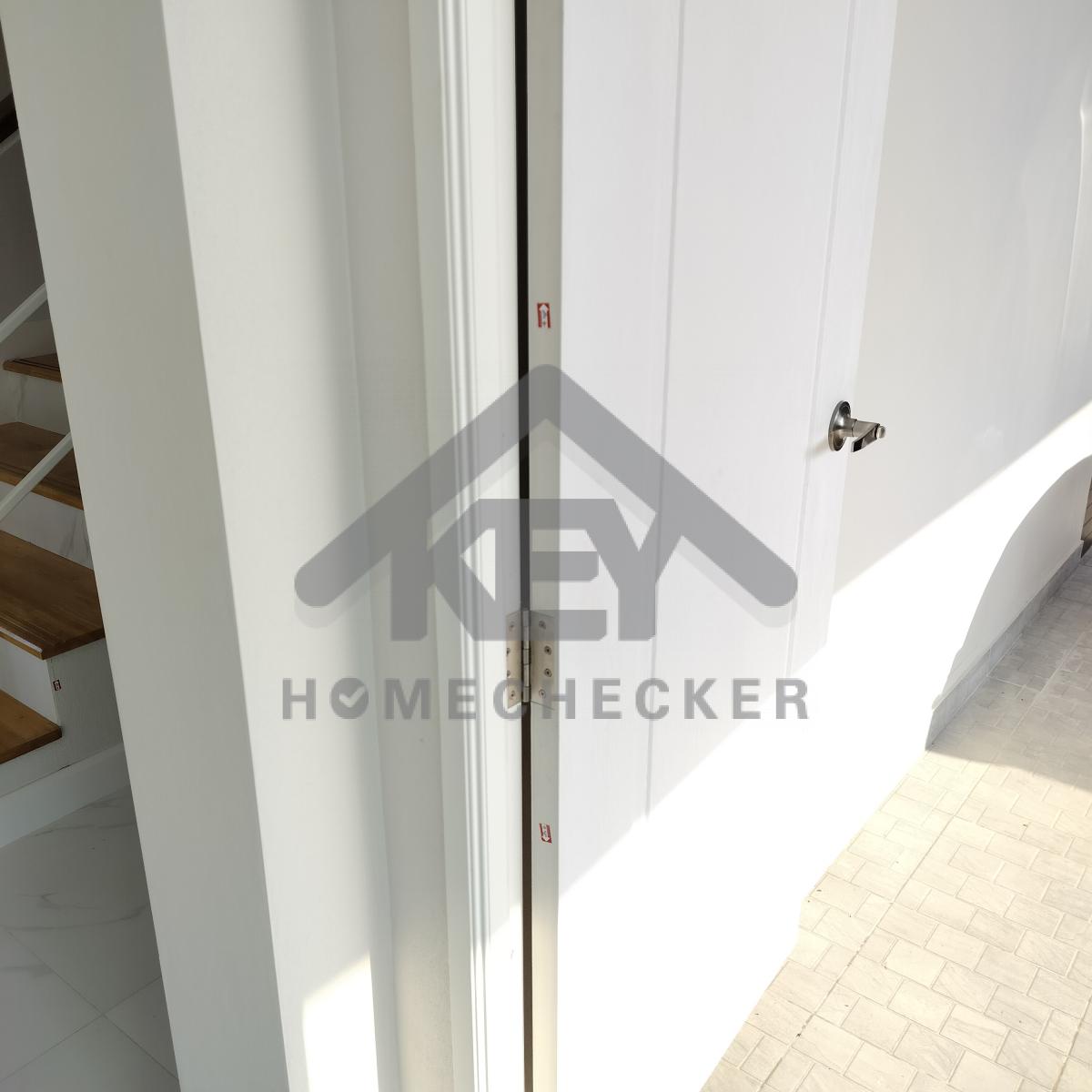

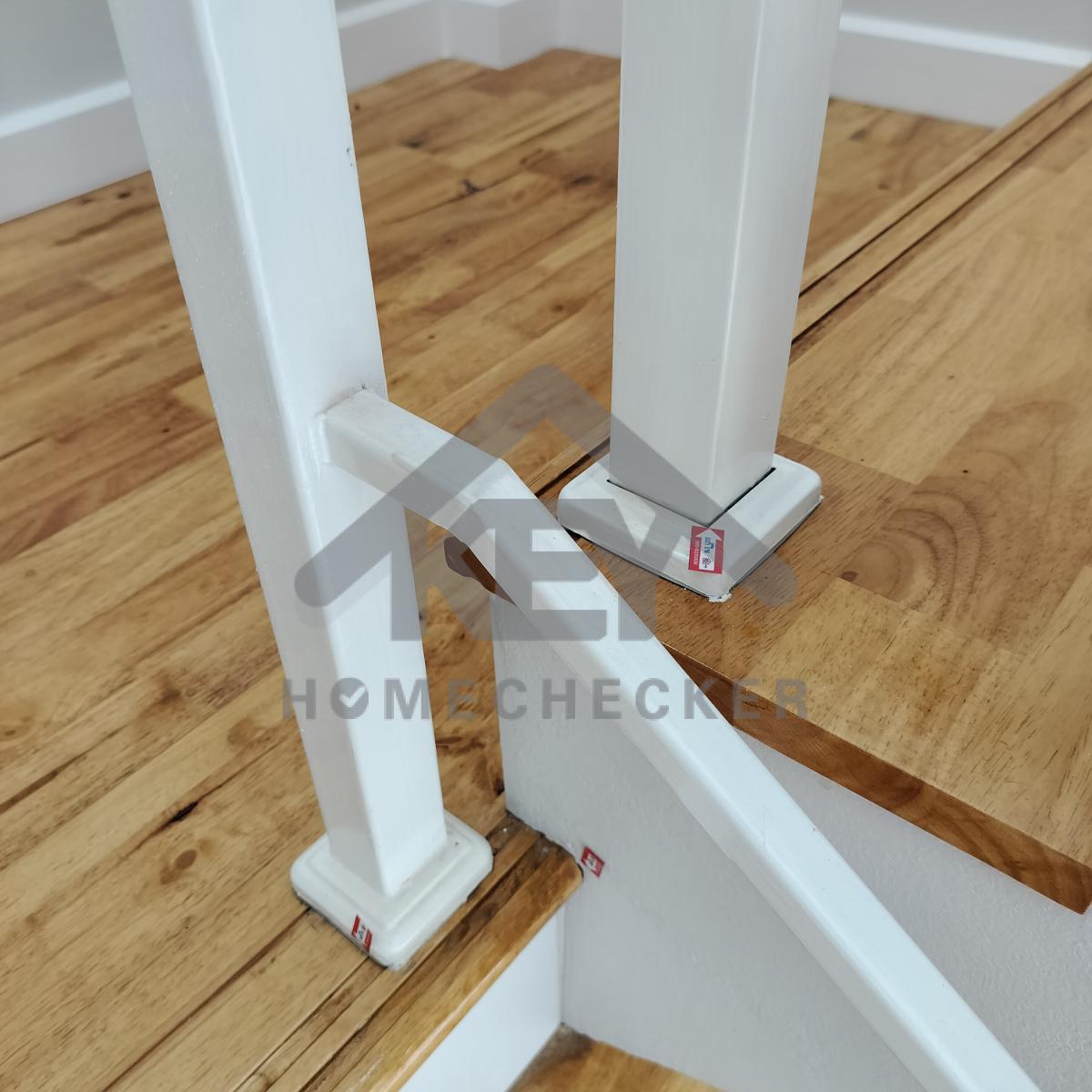

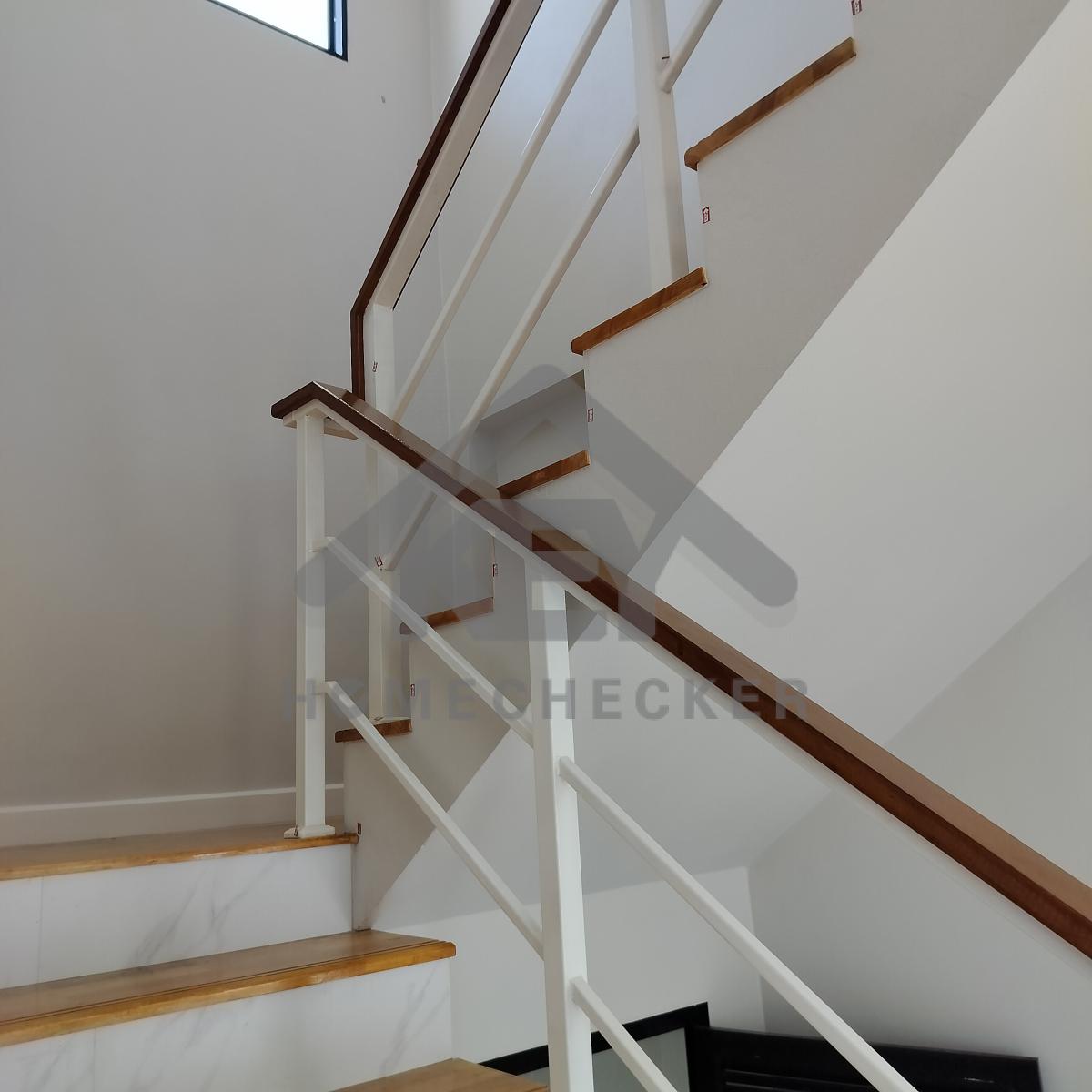

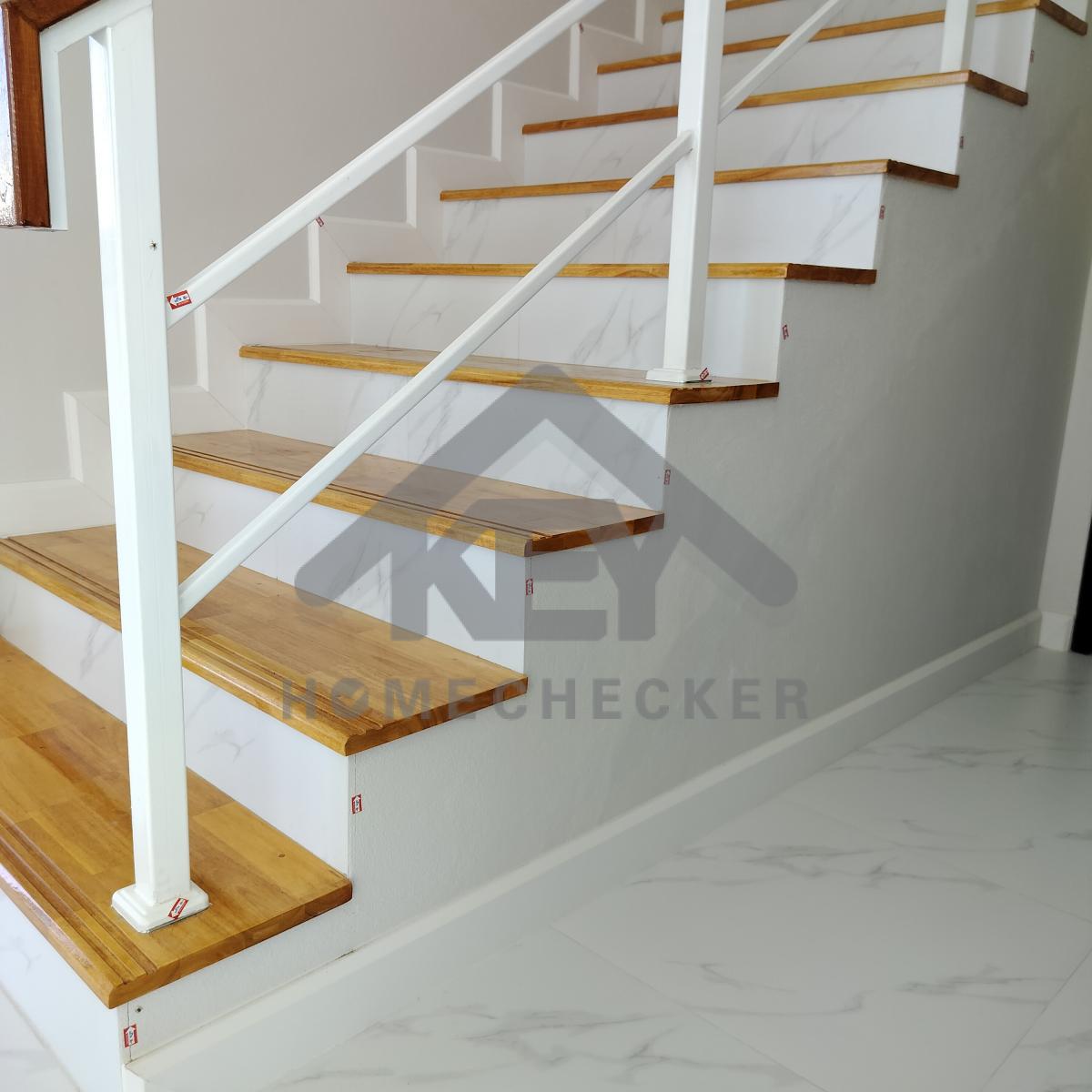

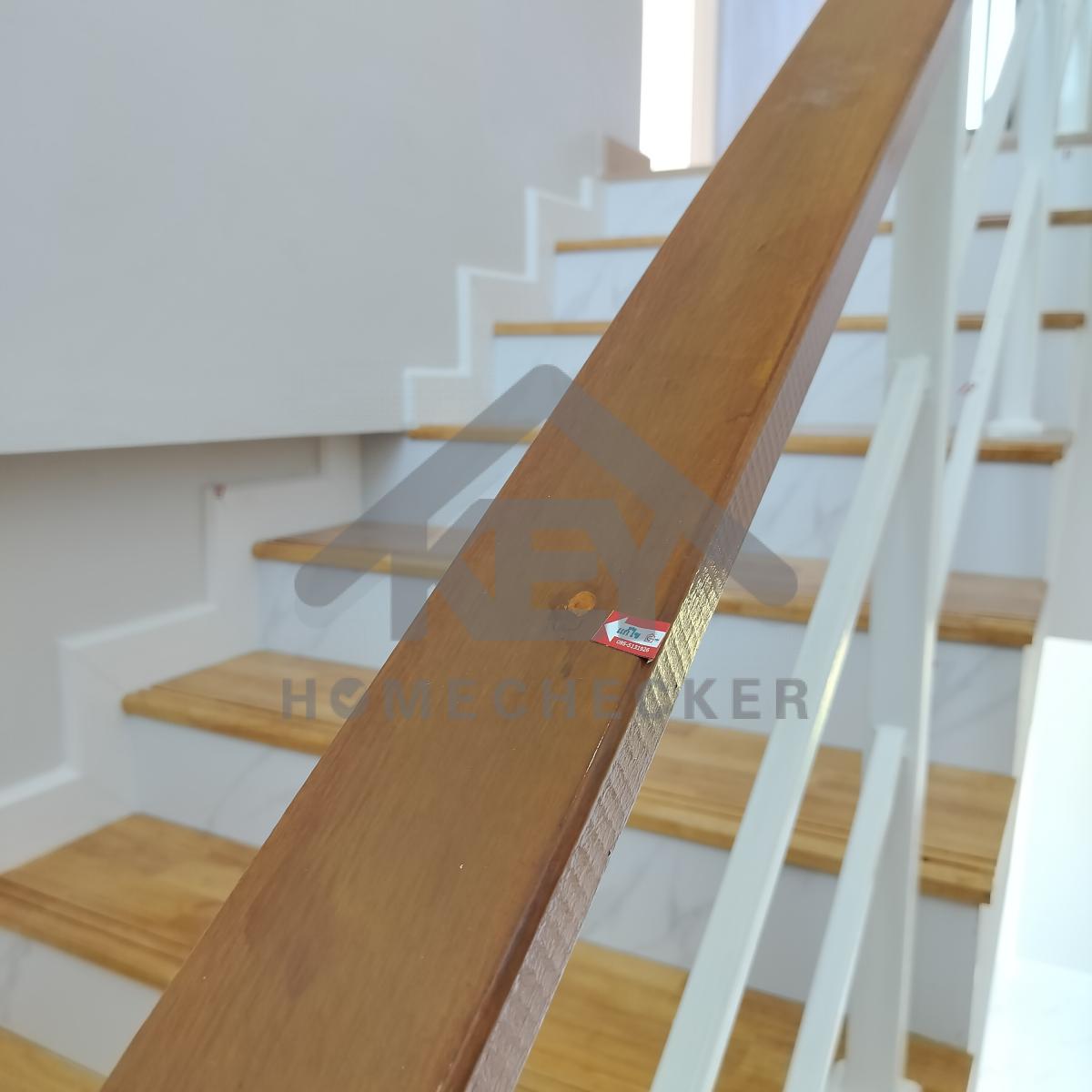

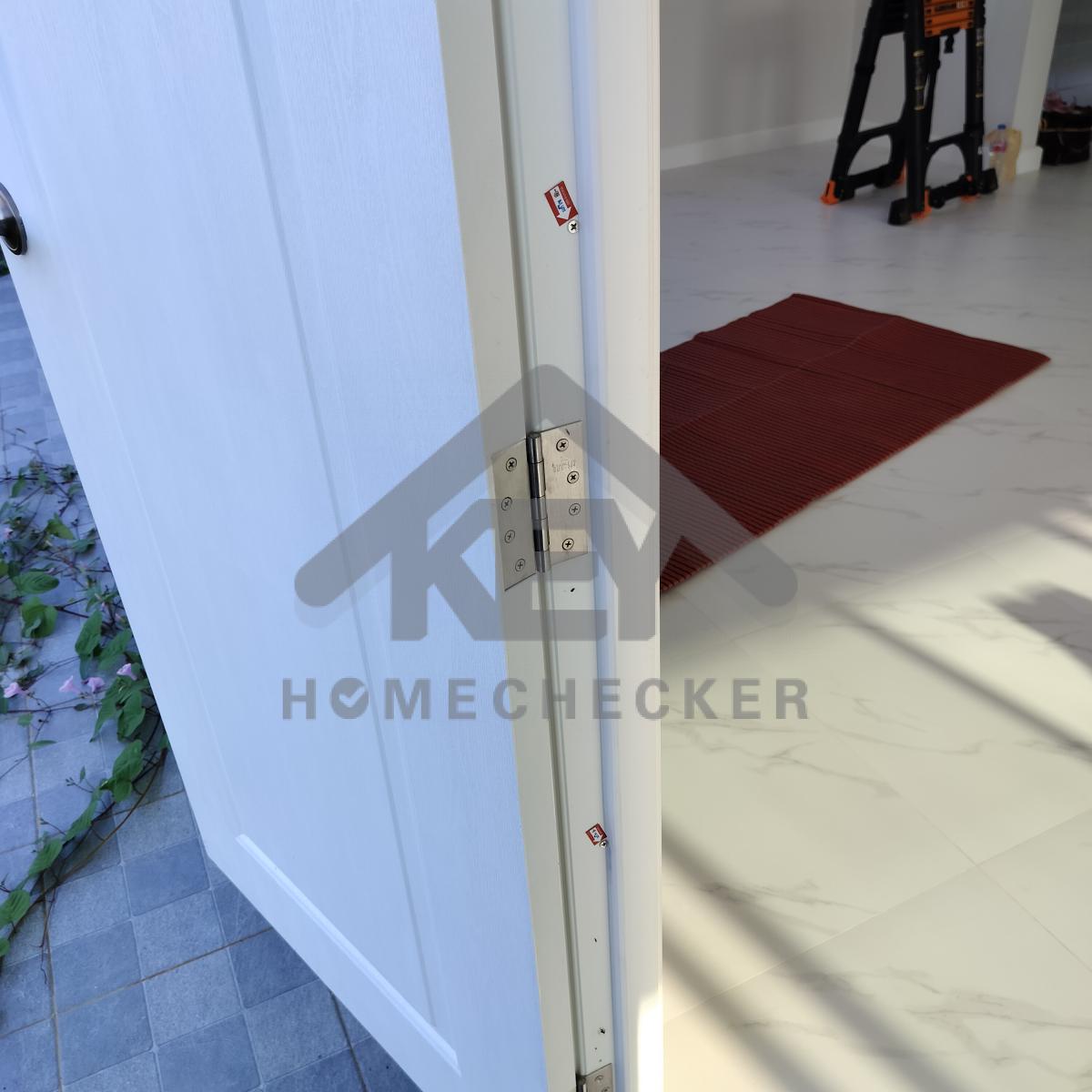

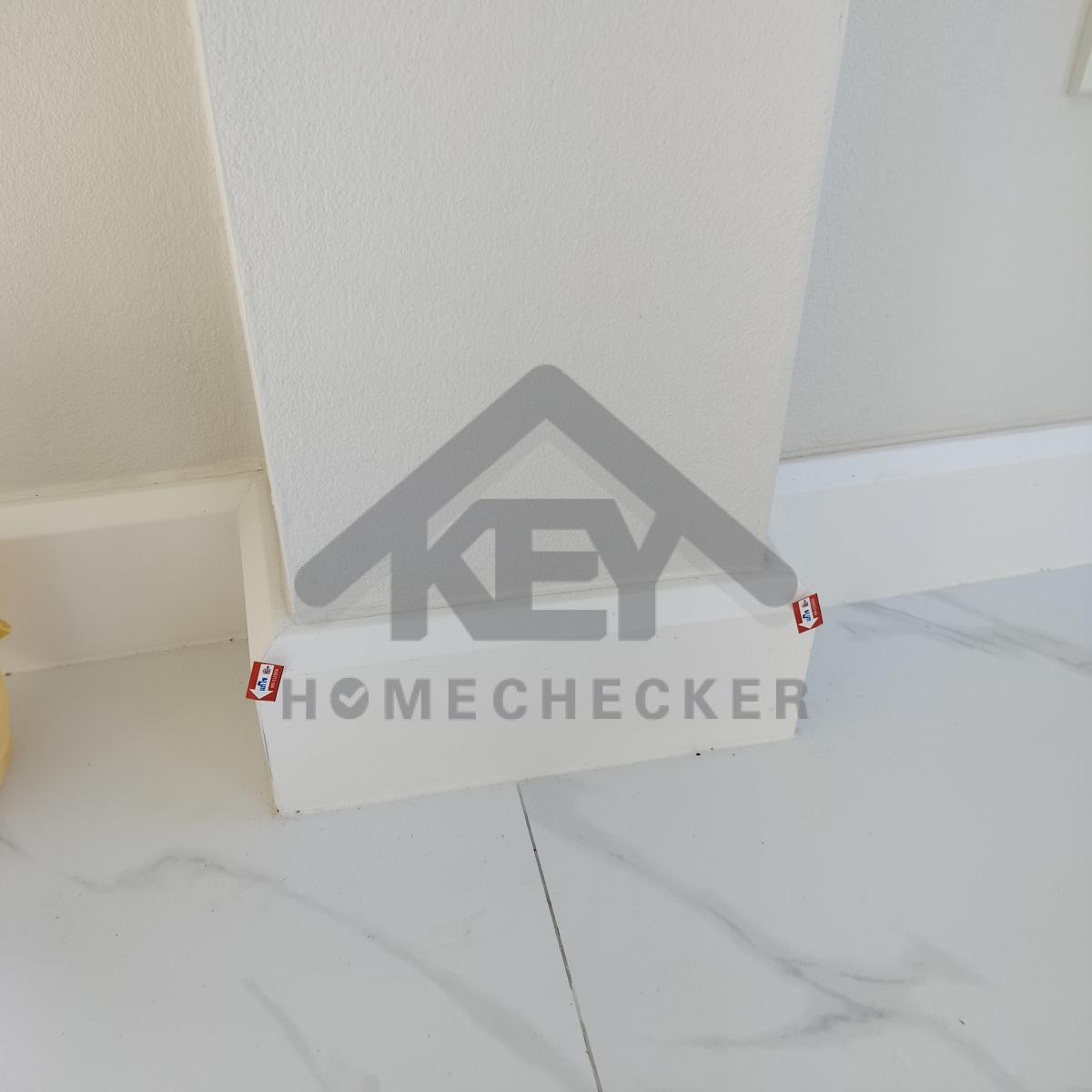

8. งานบันไดชั้น 1

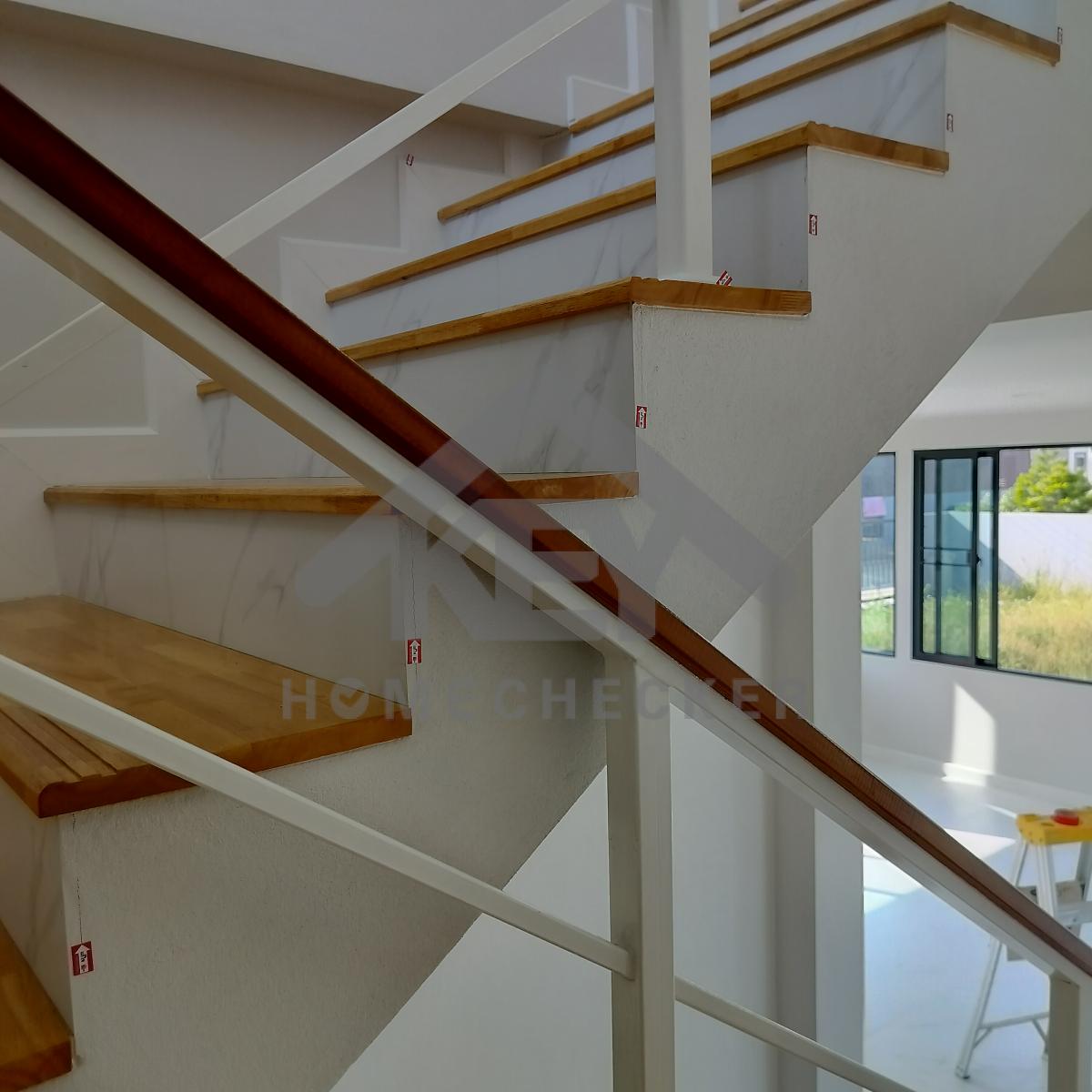

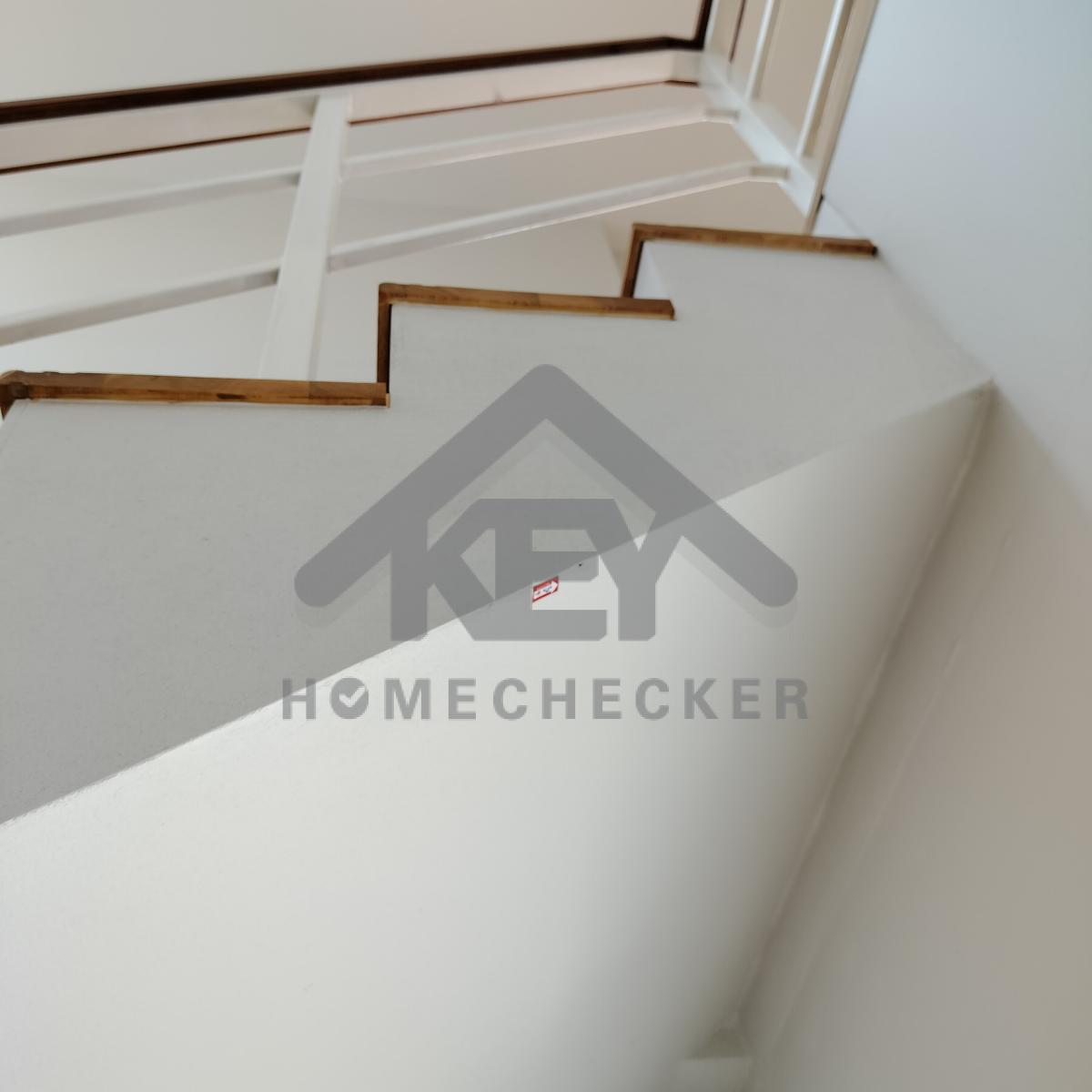

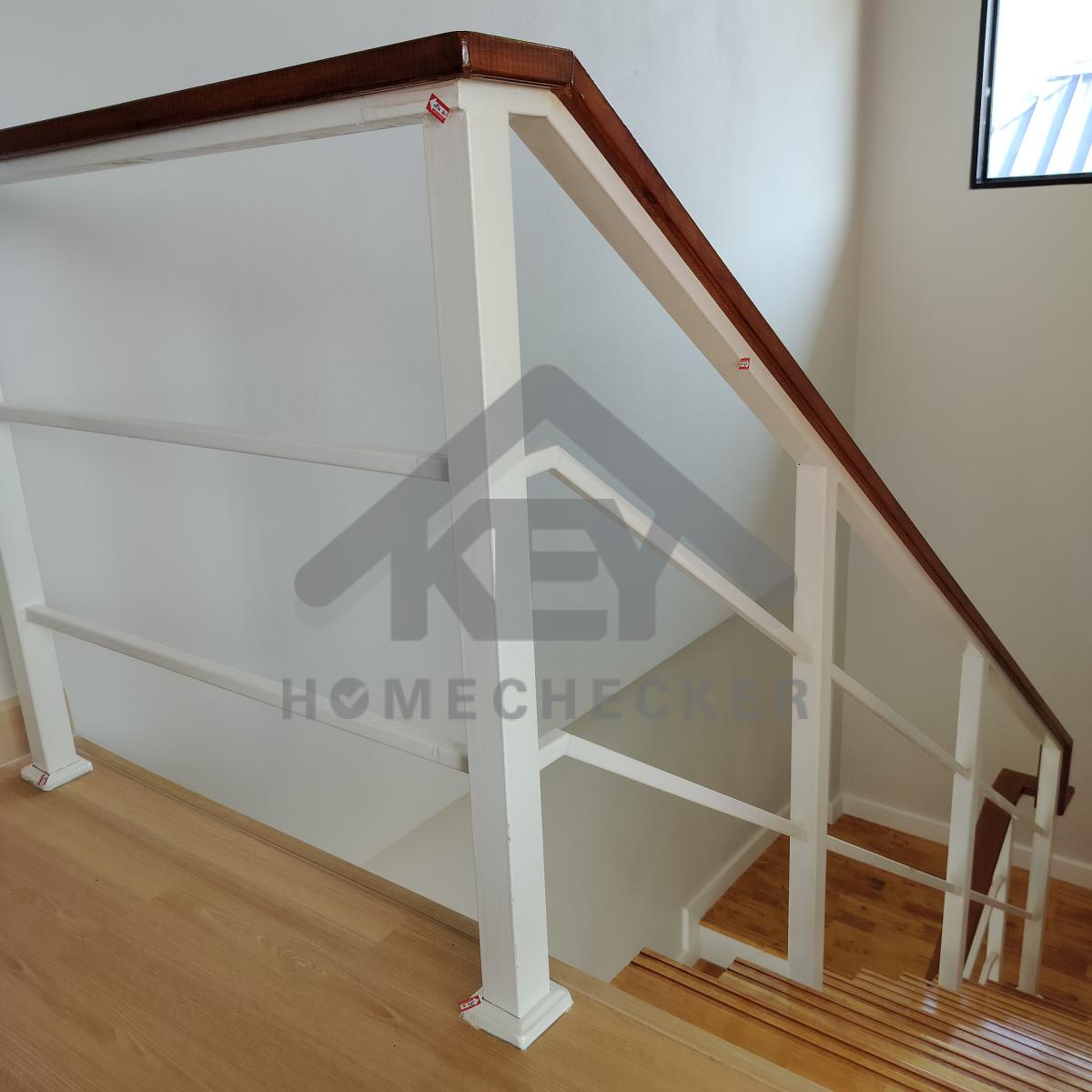

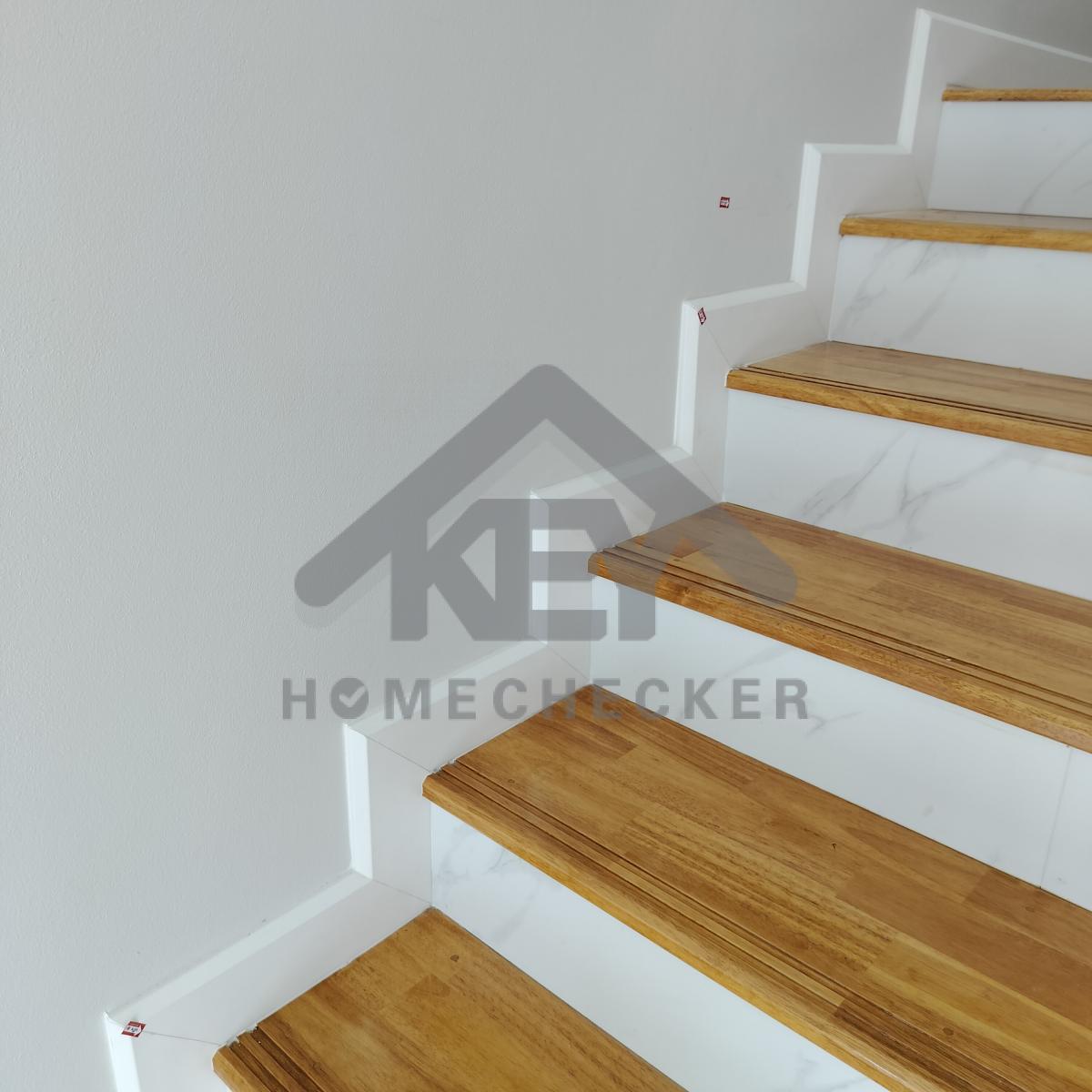

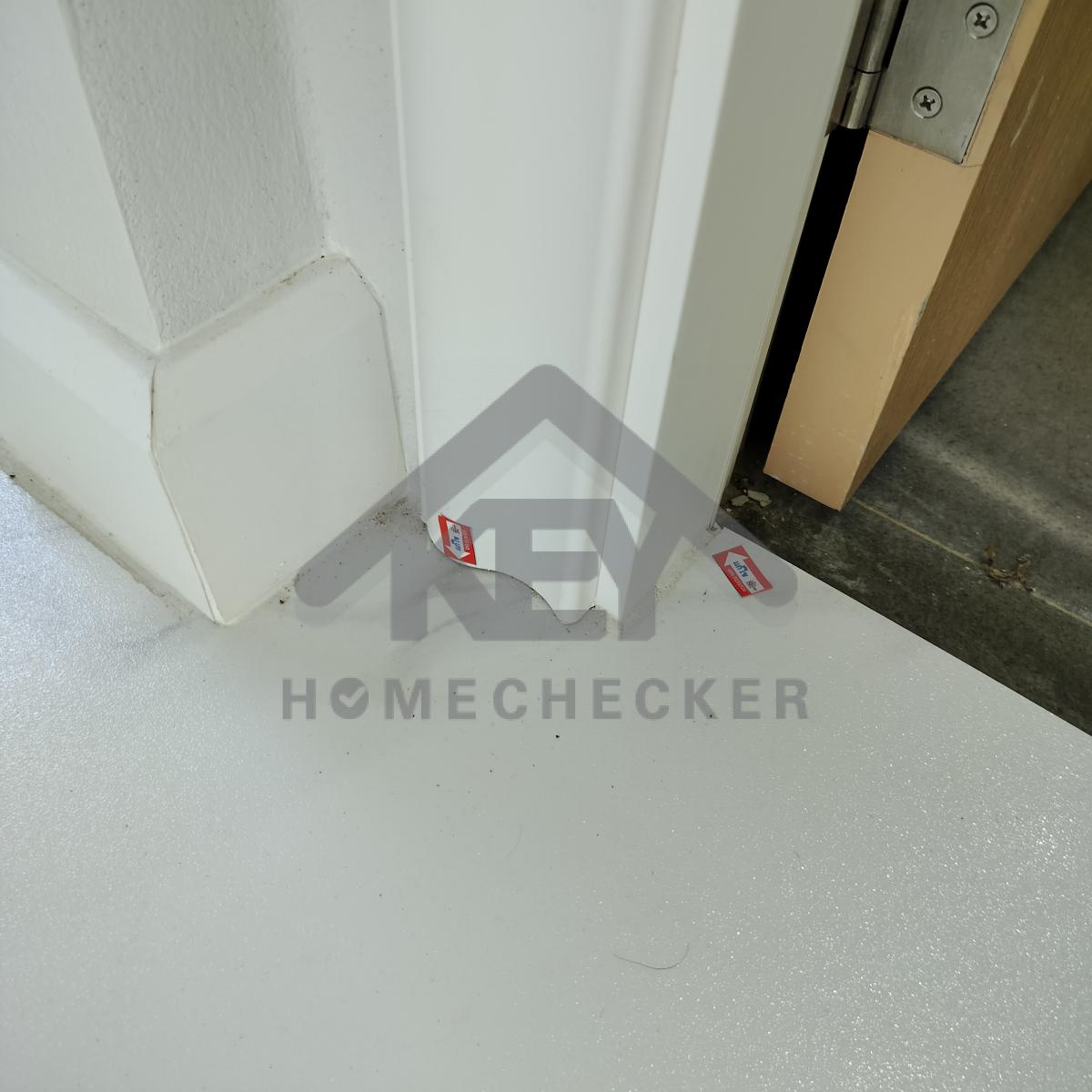

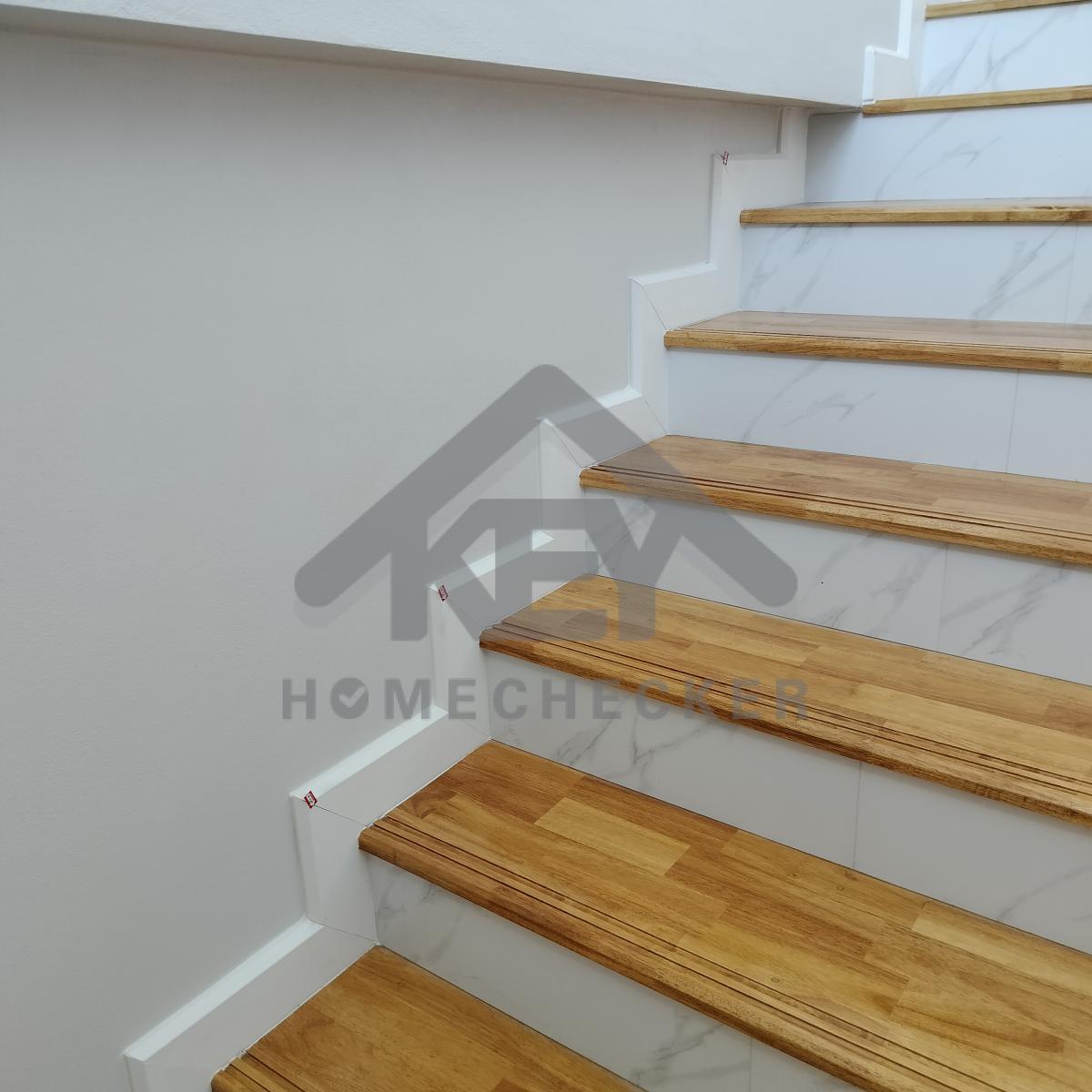

แก้ไข เก็บงานรอยแตกร้าวขอบบันไดทั้งหมด
แก้ไข เก็บงานเก็บสีฝาครอบราวบันไดทั้งหมด
แก้ไข เก็บงานซิลิโคนรอยต่อบัวบันไดทั้งหมด
แก้ไข ทำความสะอาดเก็บงานเก็บสีราวบันไดทั้งหมด
แก้ไข เก็บงานรอยแตกร้าวขอบบันไดทั้งหมด
แก้ไข เก็บงานซิลิโคนเก็บสีฝาครอบราวบันไดทั้งหมด
แก้ไข เก็บงานซิลิโคนตัวจบขอบพื้นตลอดแนวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบบันไดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีหัวสกรูไม้ราวบันไดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนรอยต่อบัวบันไดทั้งหมด
แก้ไข ทำความสะอาดเก็บงานเก็บสีราวบันไดทั้งหมด
แก้ไข เก็บซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวผนังให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบพื้นให้เรียบร้อย
แก้ไข เก็บซิลิโคนรอยต่อบัวให้เรียบร้อย
แก้ไข เก็บซิลิโคนรอยต่อบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย

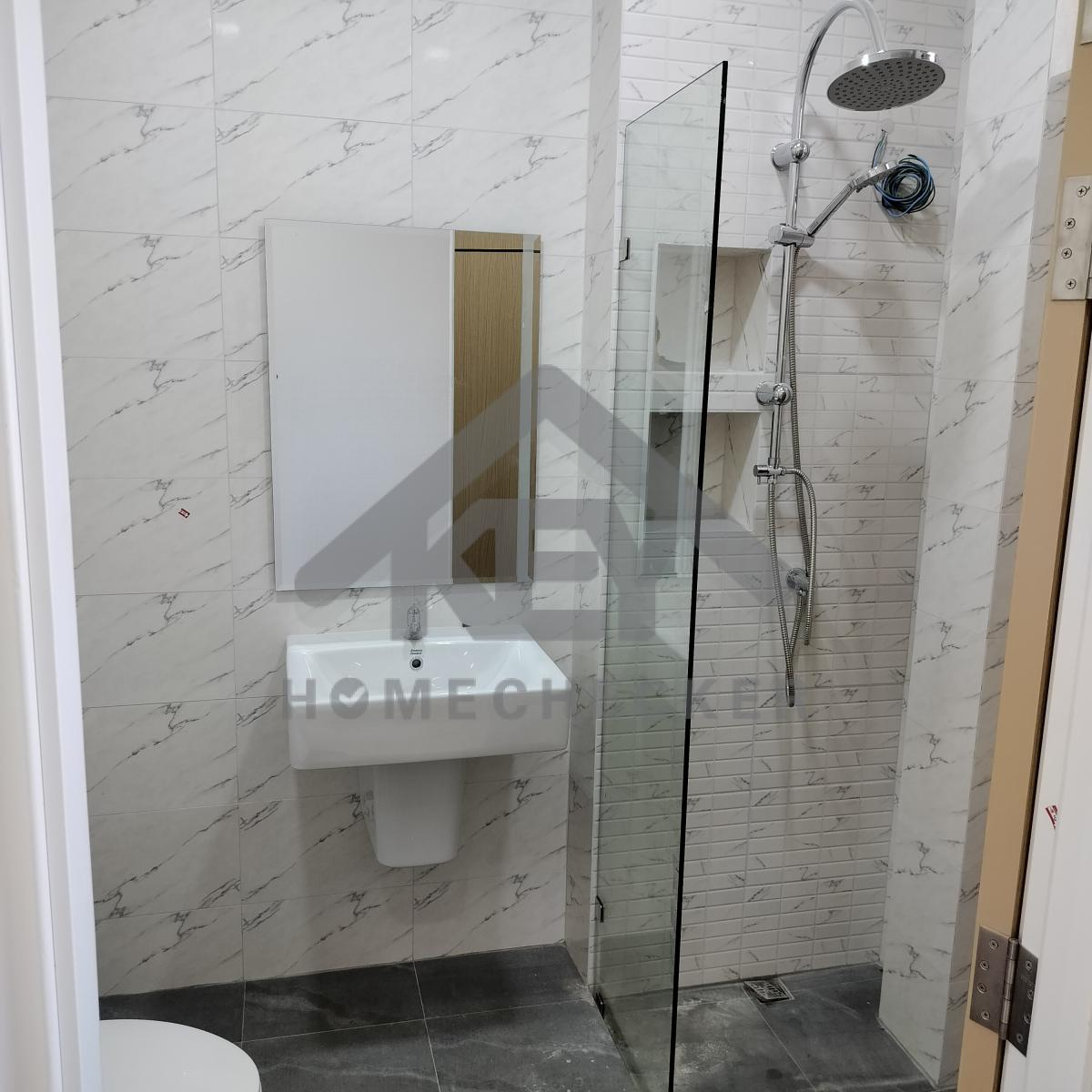

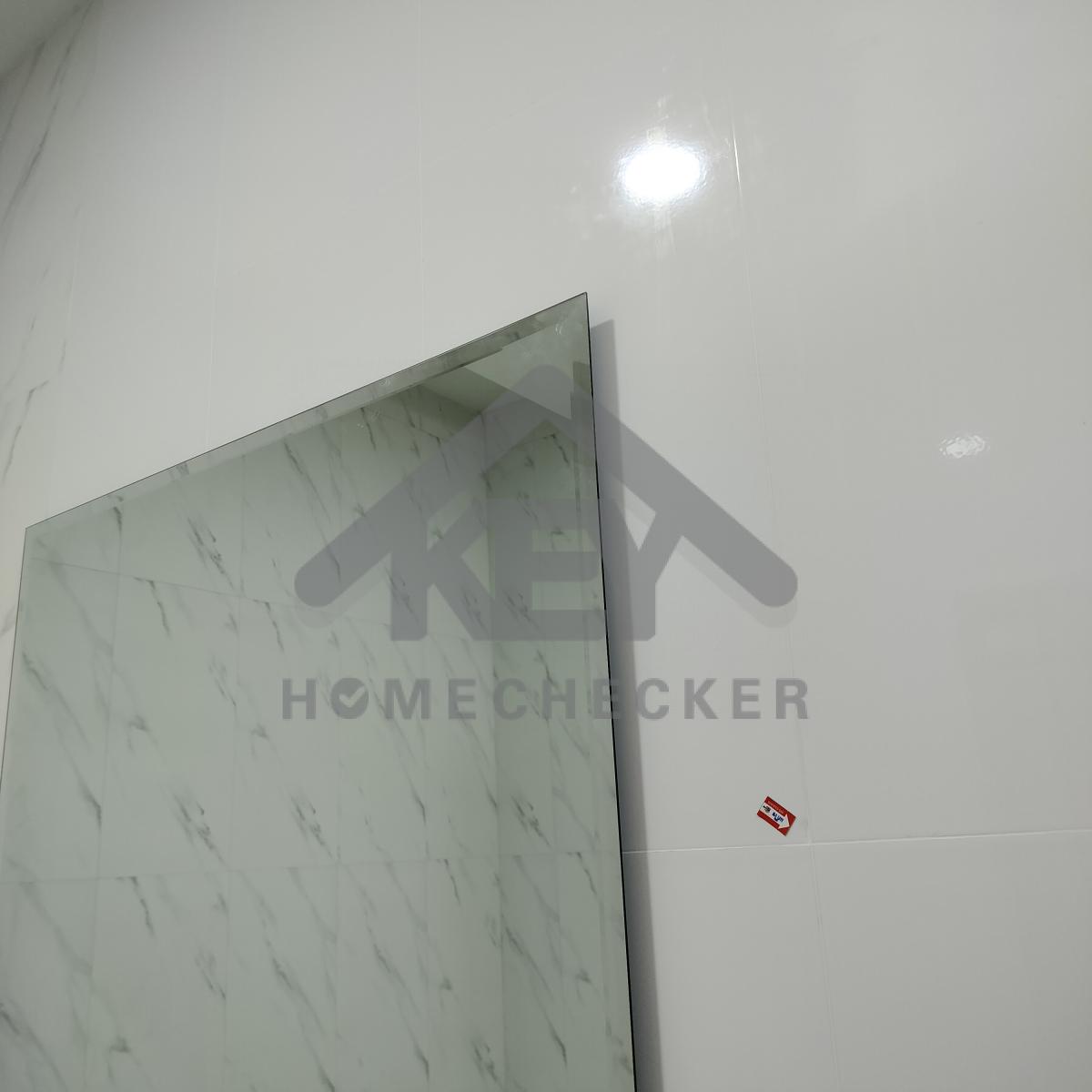

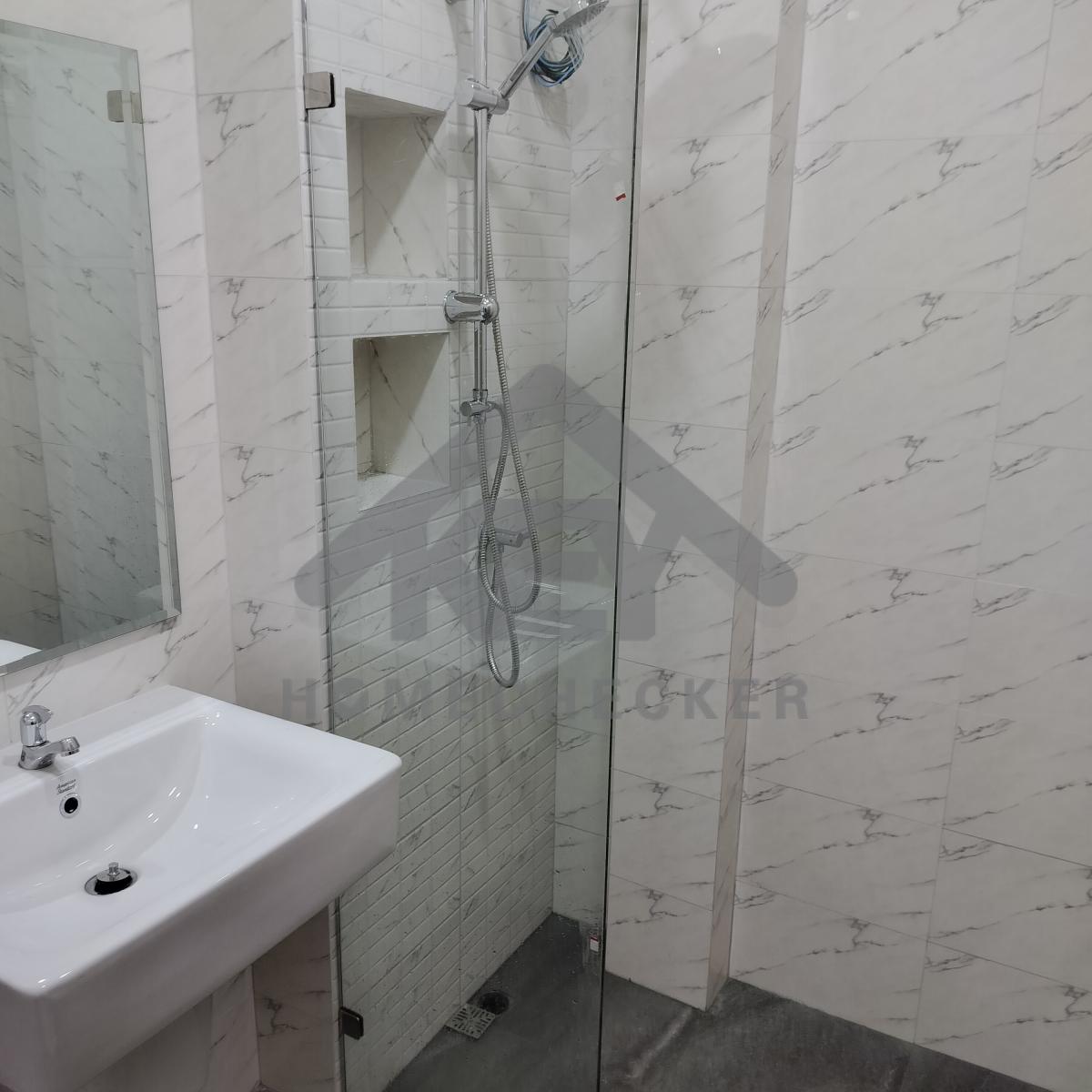

9. งานห้องน้ำชั้น 1 (1)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
แก้ไข เก็บซิลิโคนขอบวงกบ และลอกสติ๊กเกอร์ทำความสะอาดคราบกาวให้เรียบร้อย
แก้ไข เก็บซิลิโคนและยาแนวให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบให้เรียบร้อย

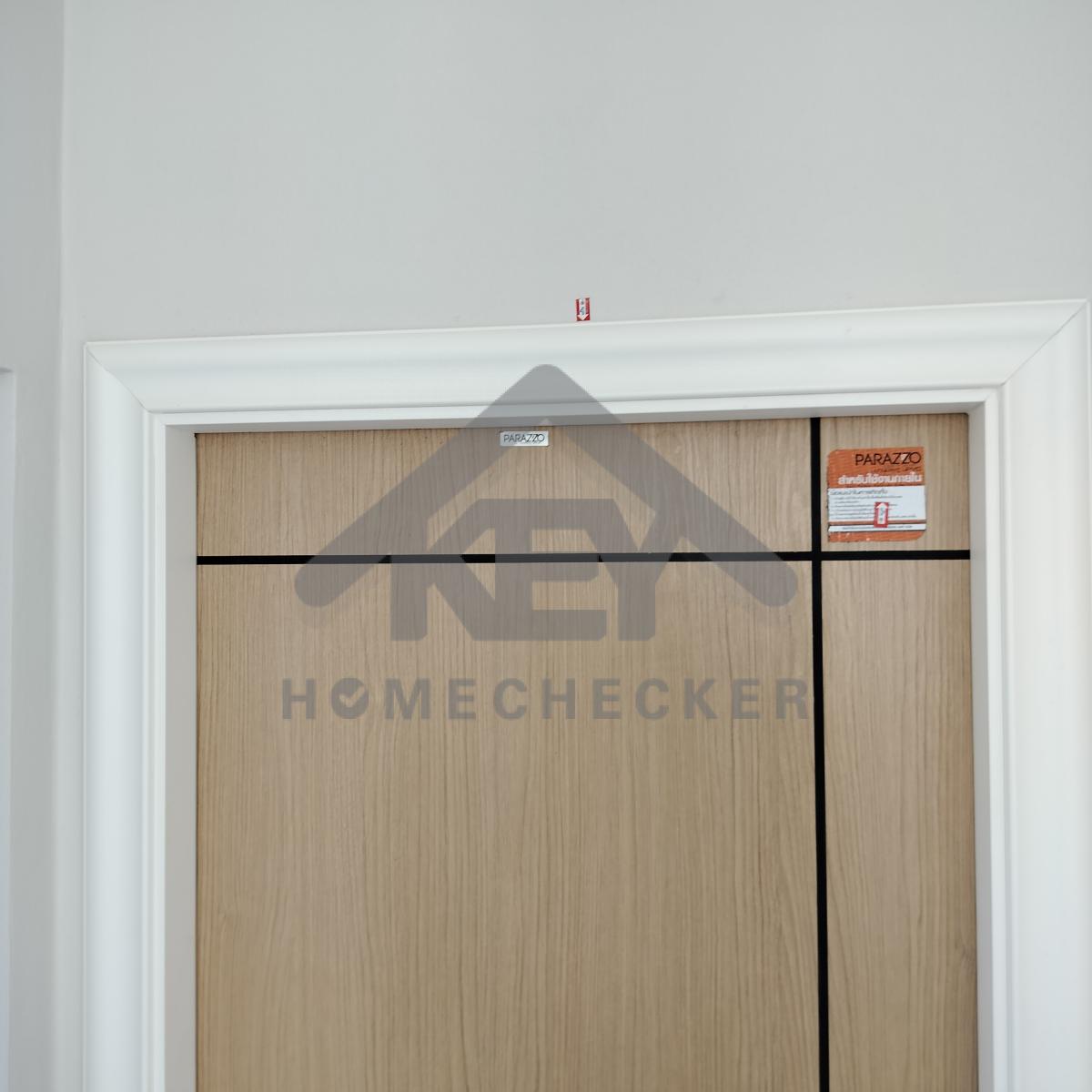

แก้ไข ใส่หมุดเก็บหัวสกรูเก็บงานขอบวงกบทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานให้เรียบร้อย

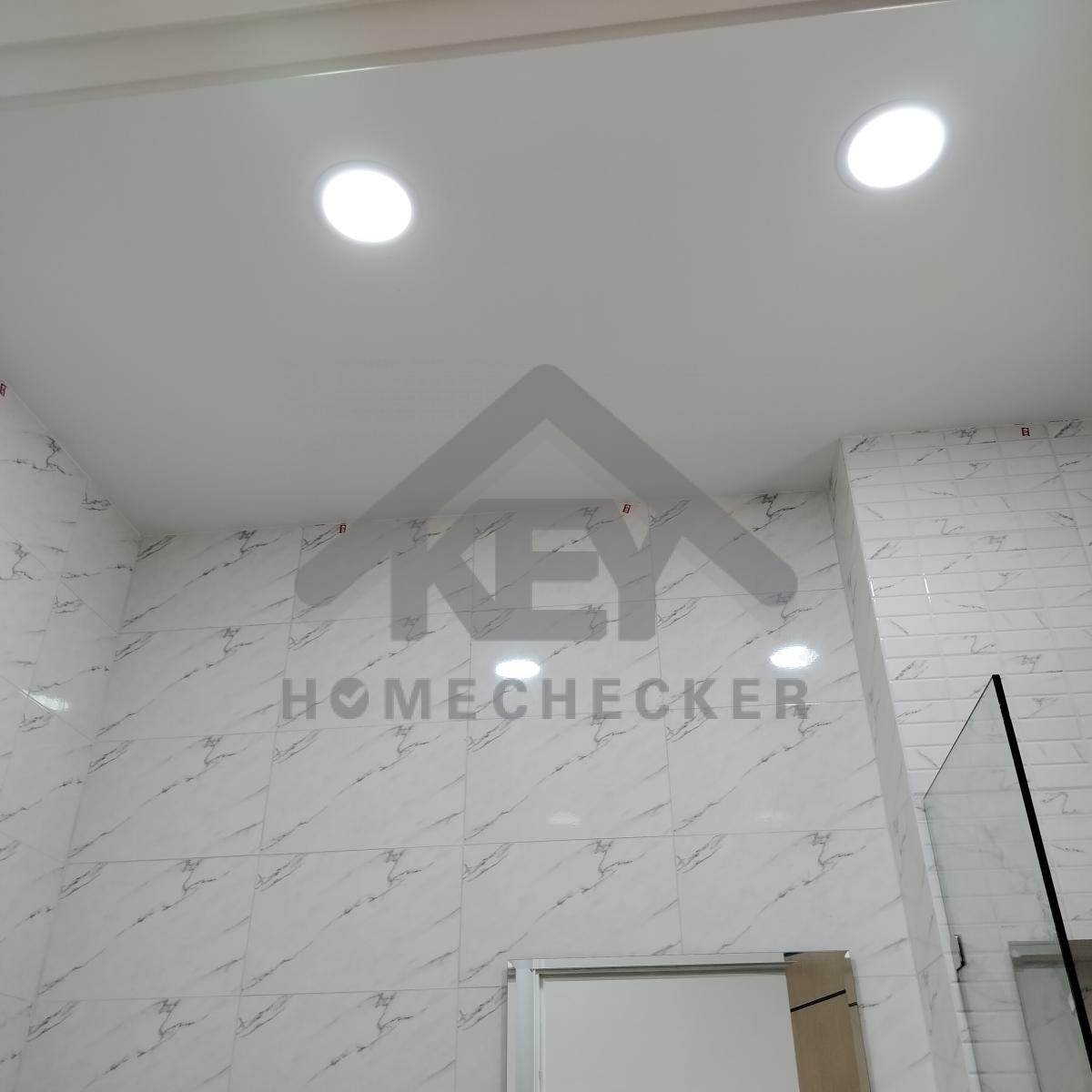

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

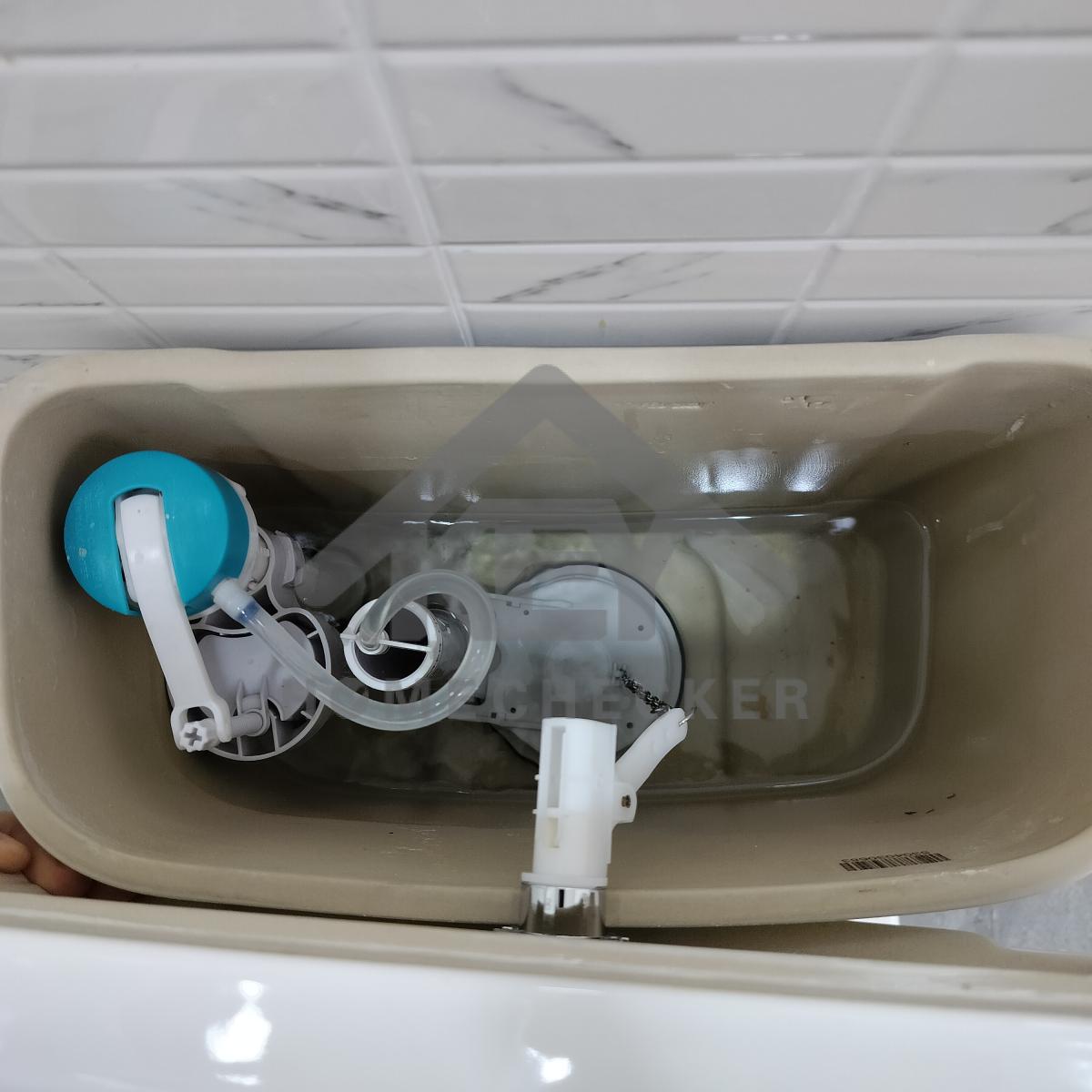

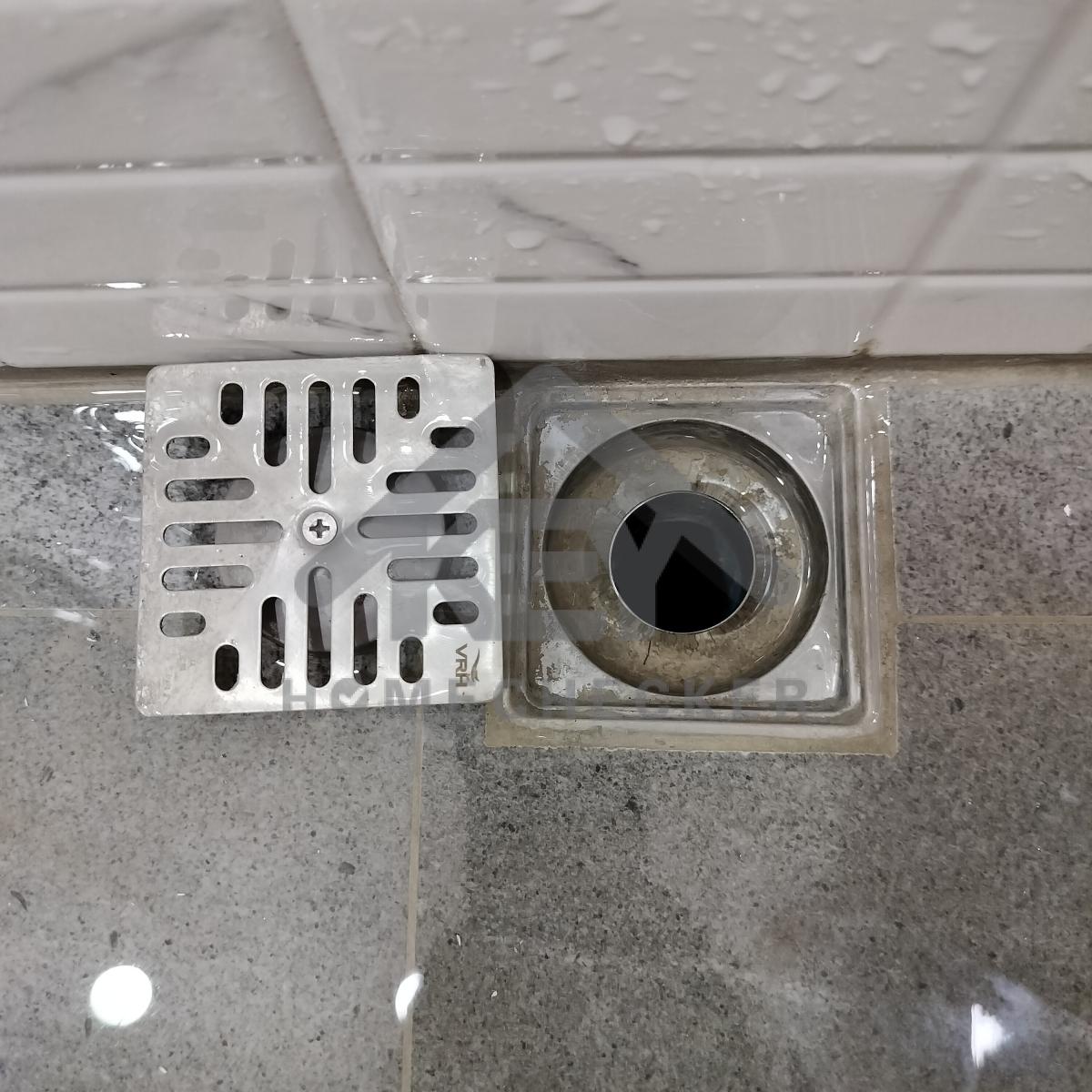

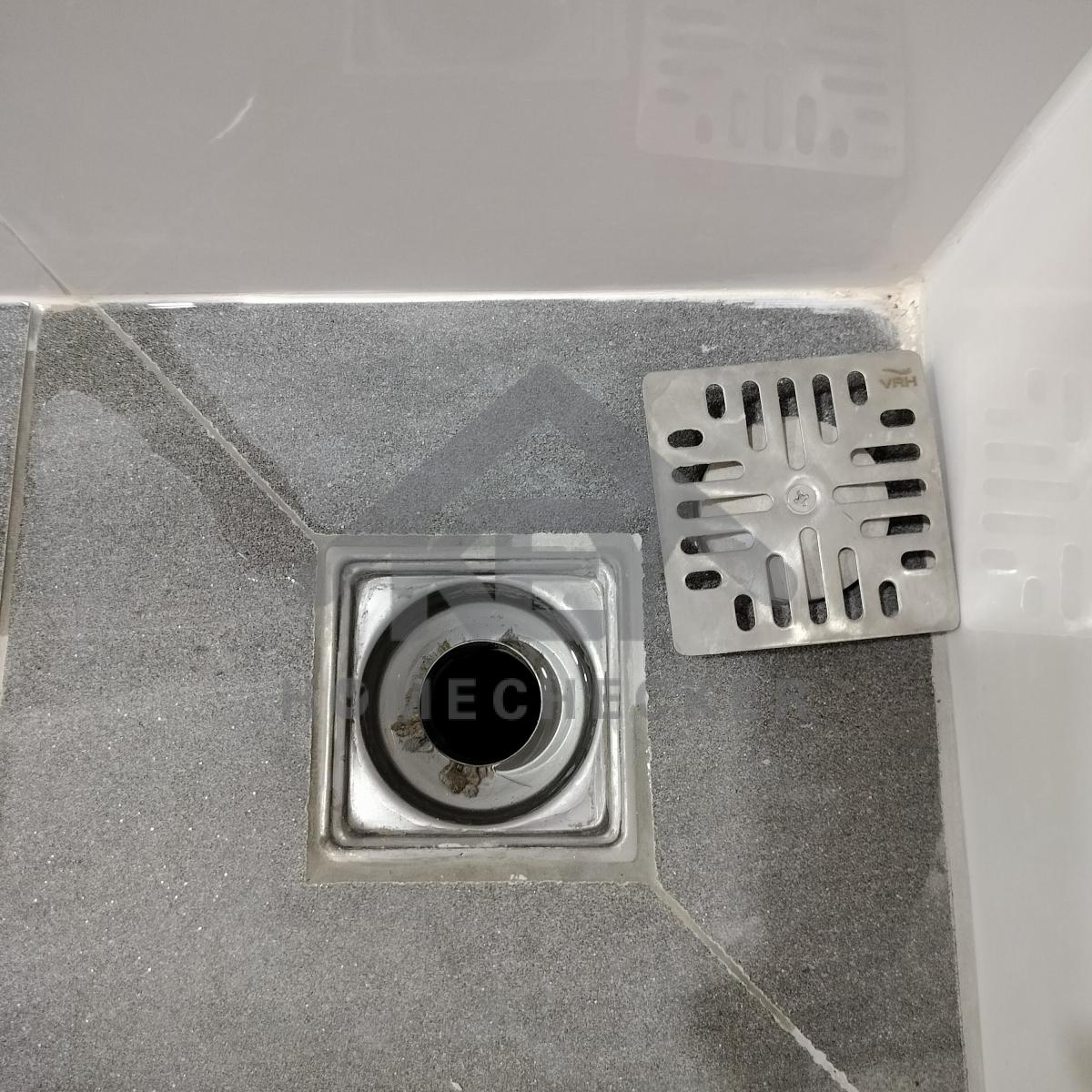

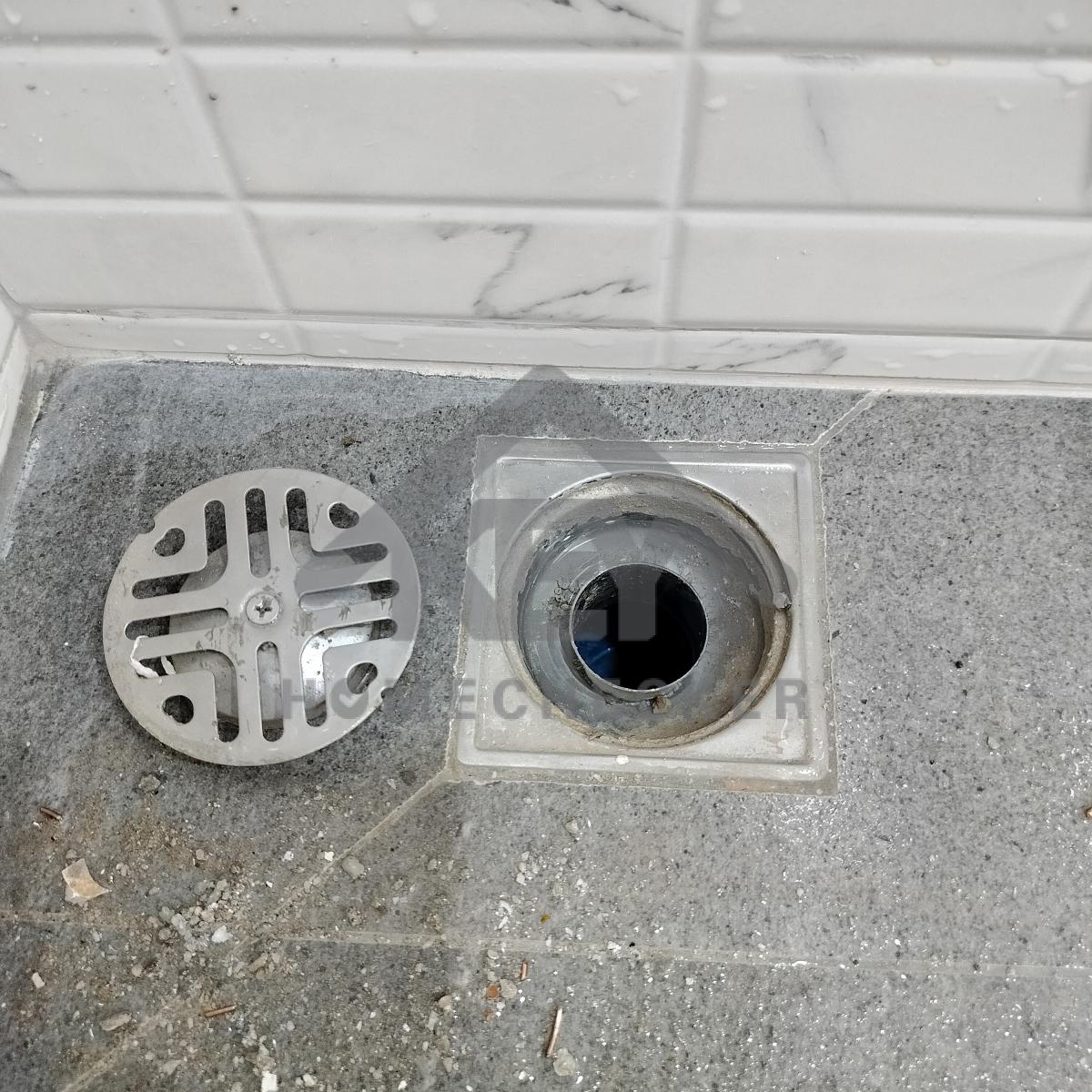

แก้ไข ทำความสะอาดฟลอเดรนให้เรียบร้อย
แก้ไข เก็บงานติดตั้งก๊อกน้ำให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี

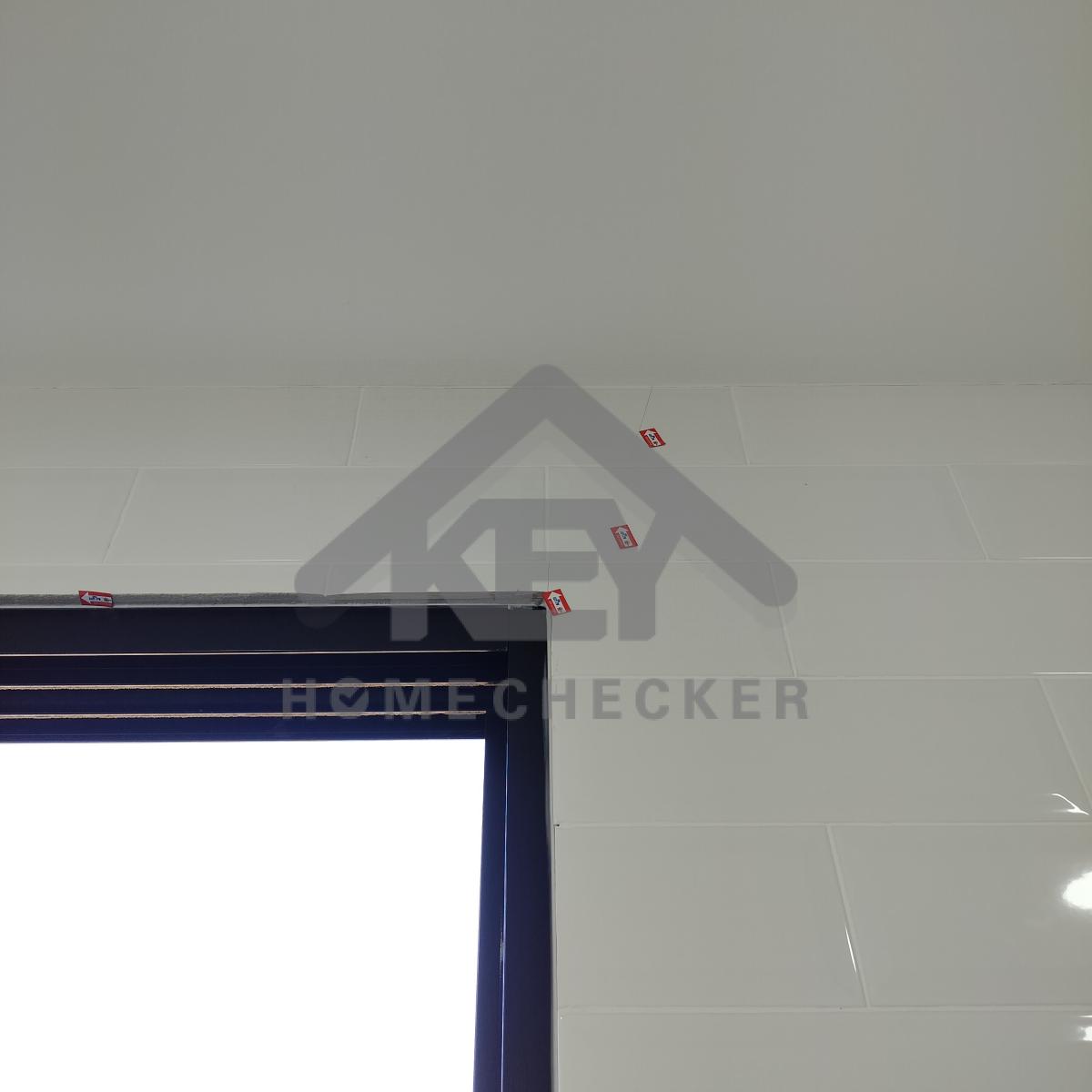

แก้ไข เก็บงานซิลิโคนเก็บสีขอบกระเบื้องหน้าต่างทั้งหมดให้เรียบร้อย

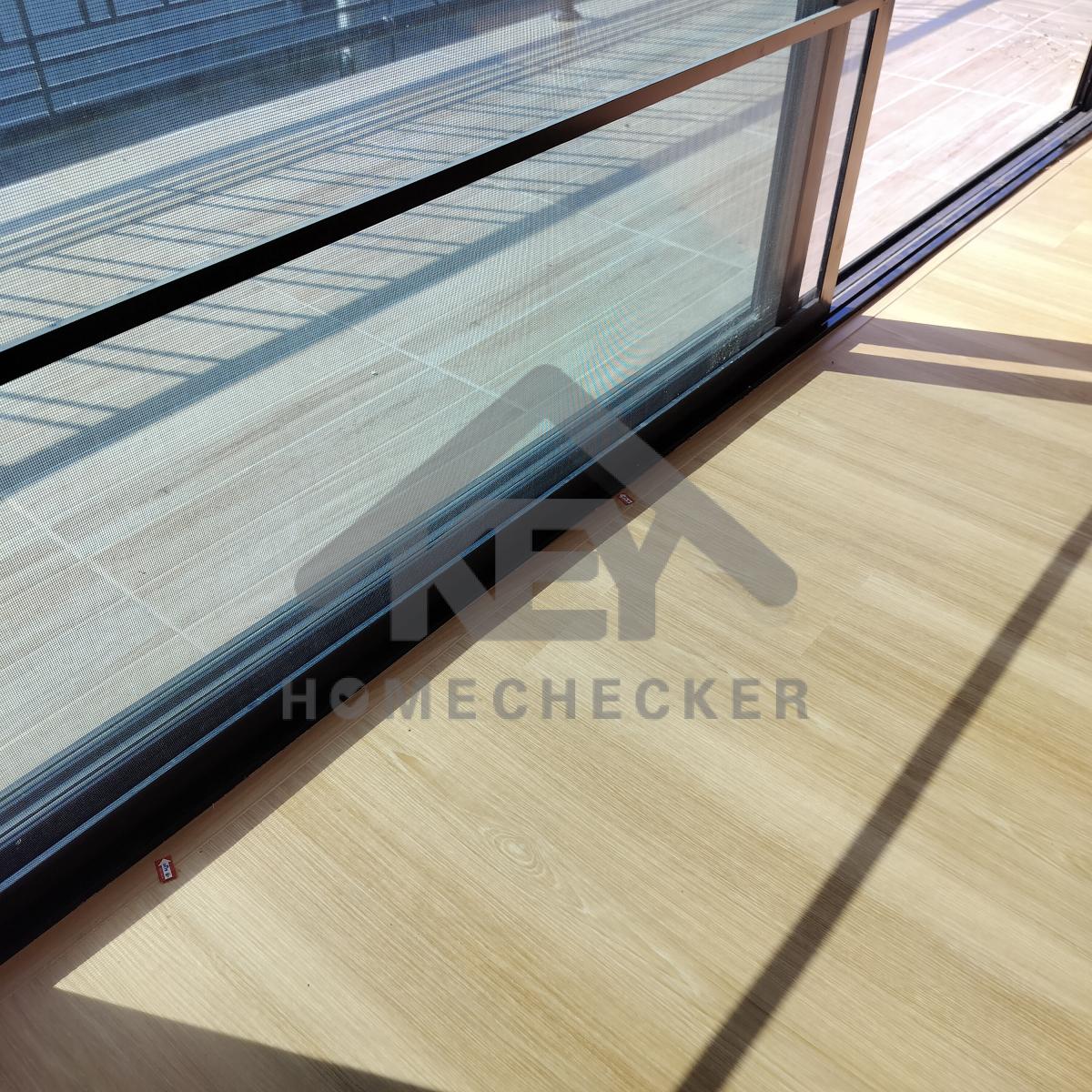

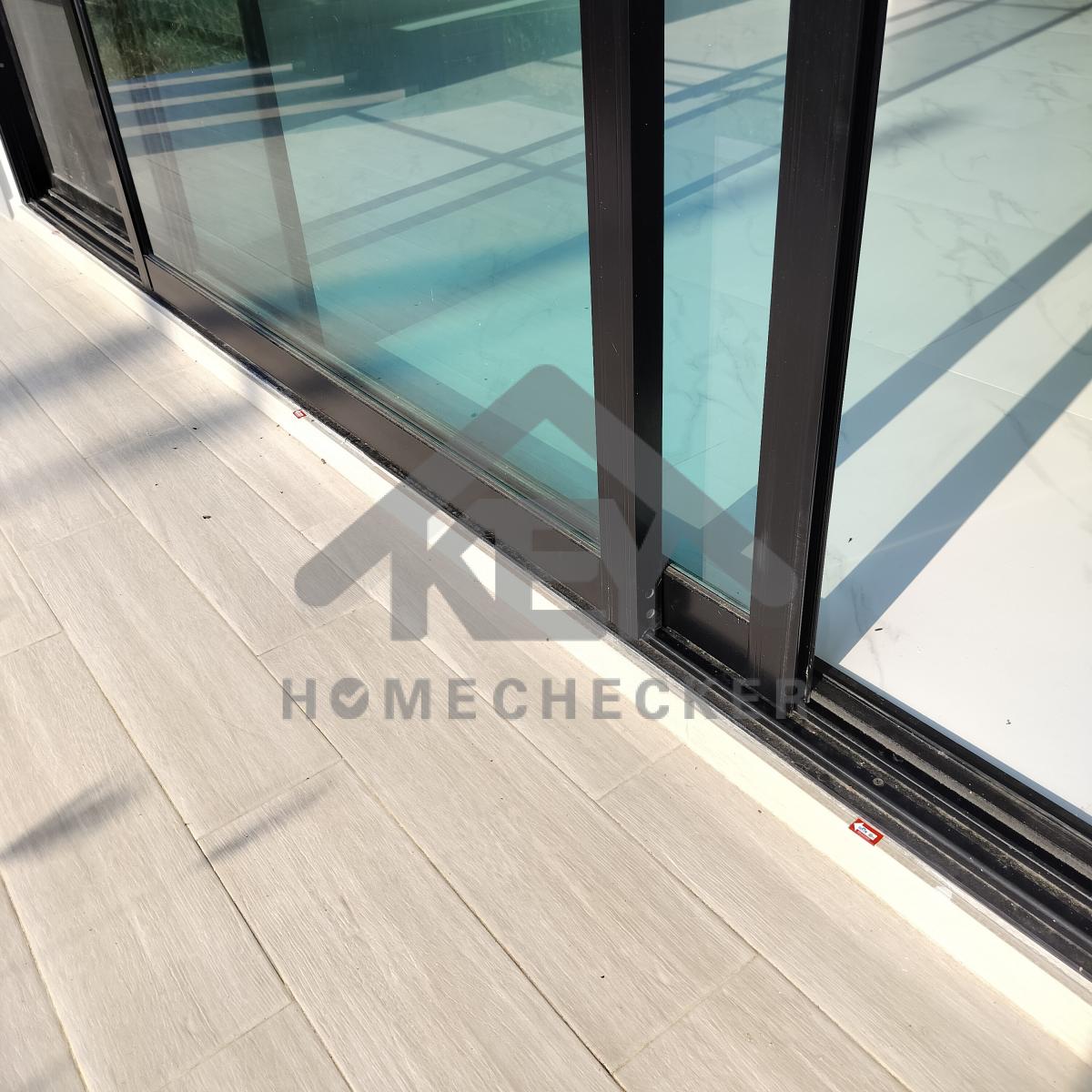

10. งานระเบียงชั้น 2

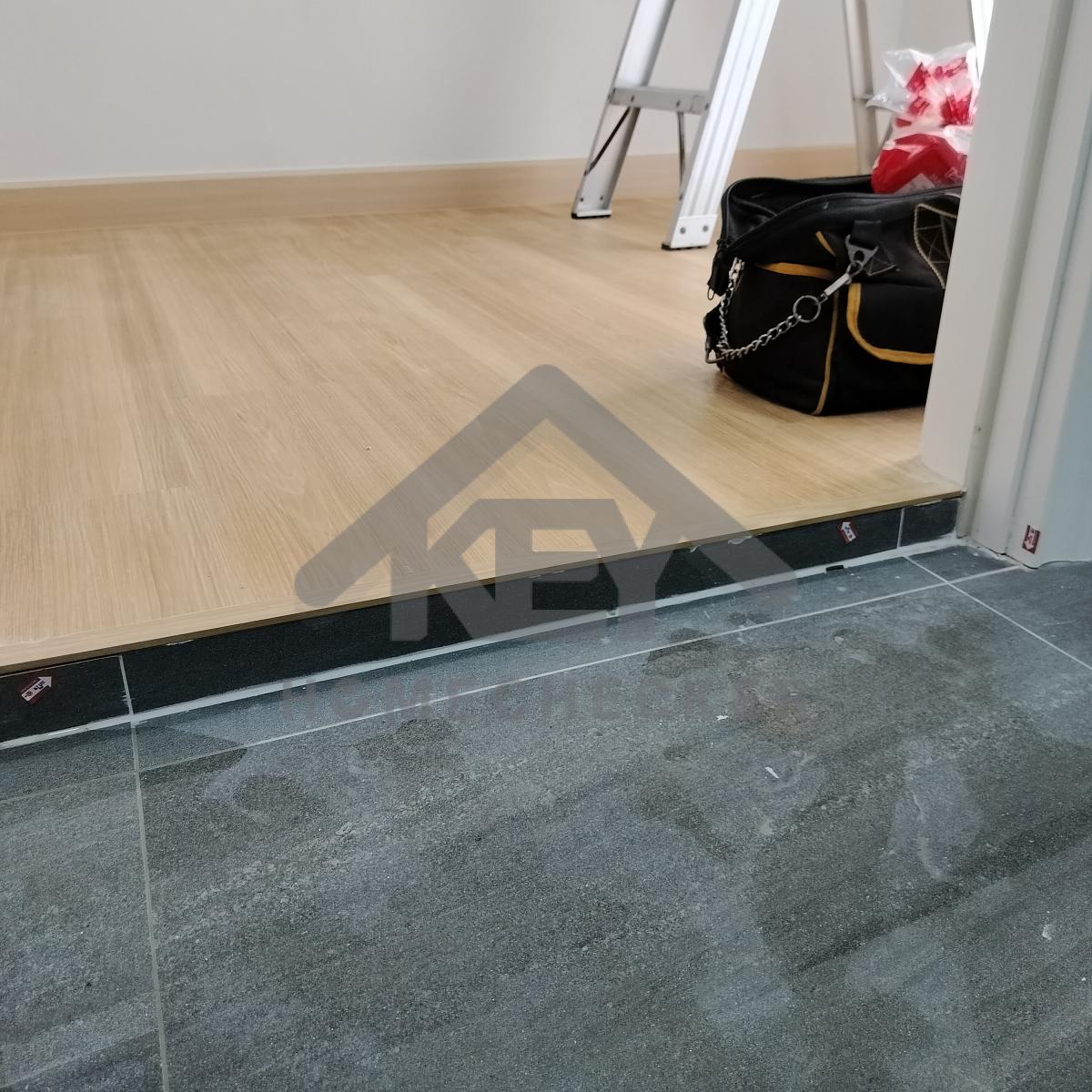

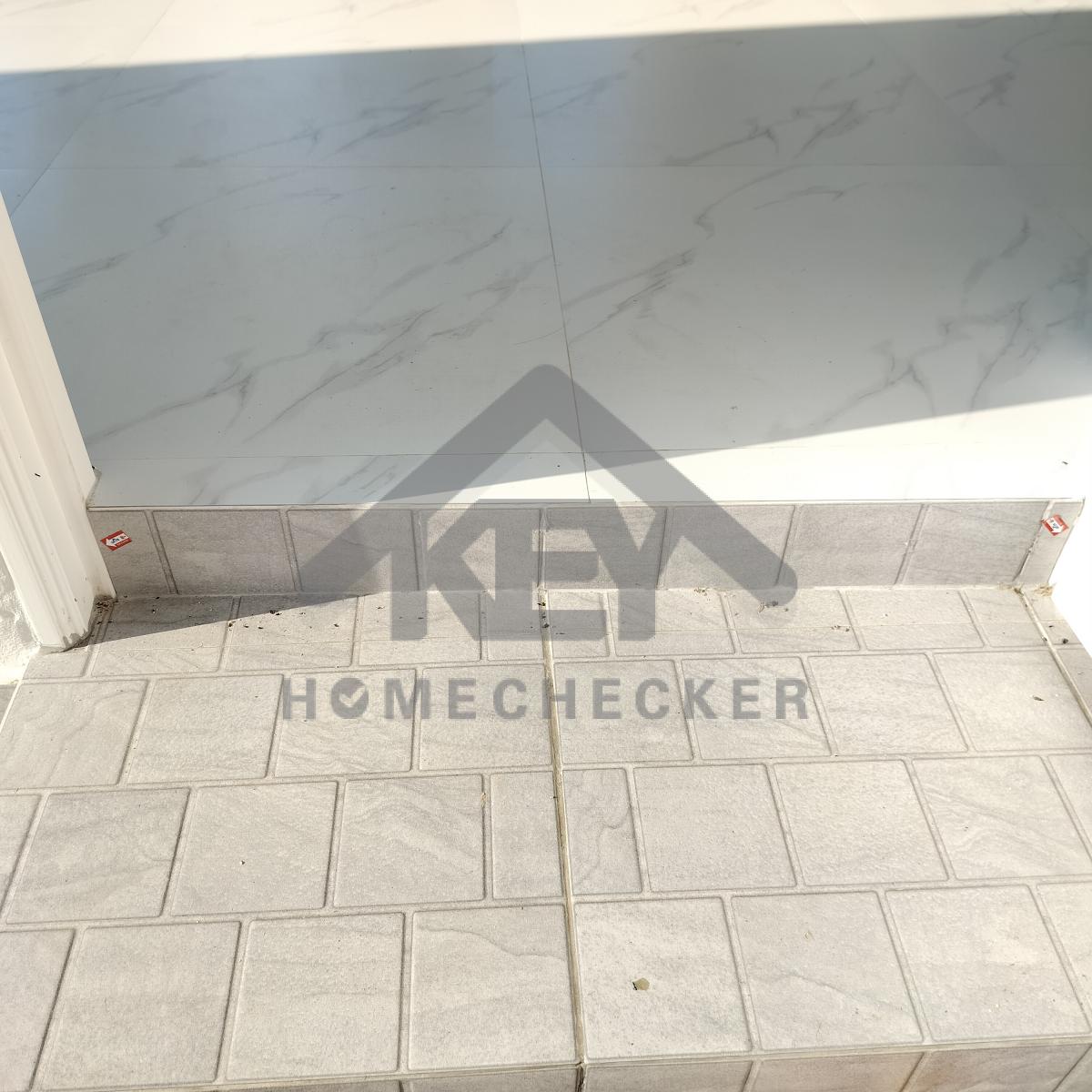

งานติดตั้งกระเบื้องพื้นเรียบร้อยดี

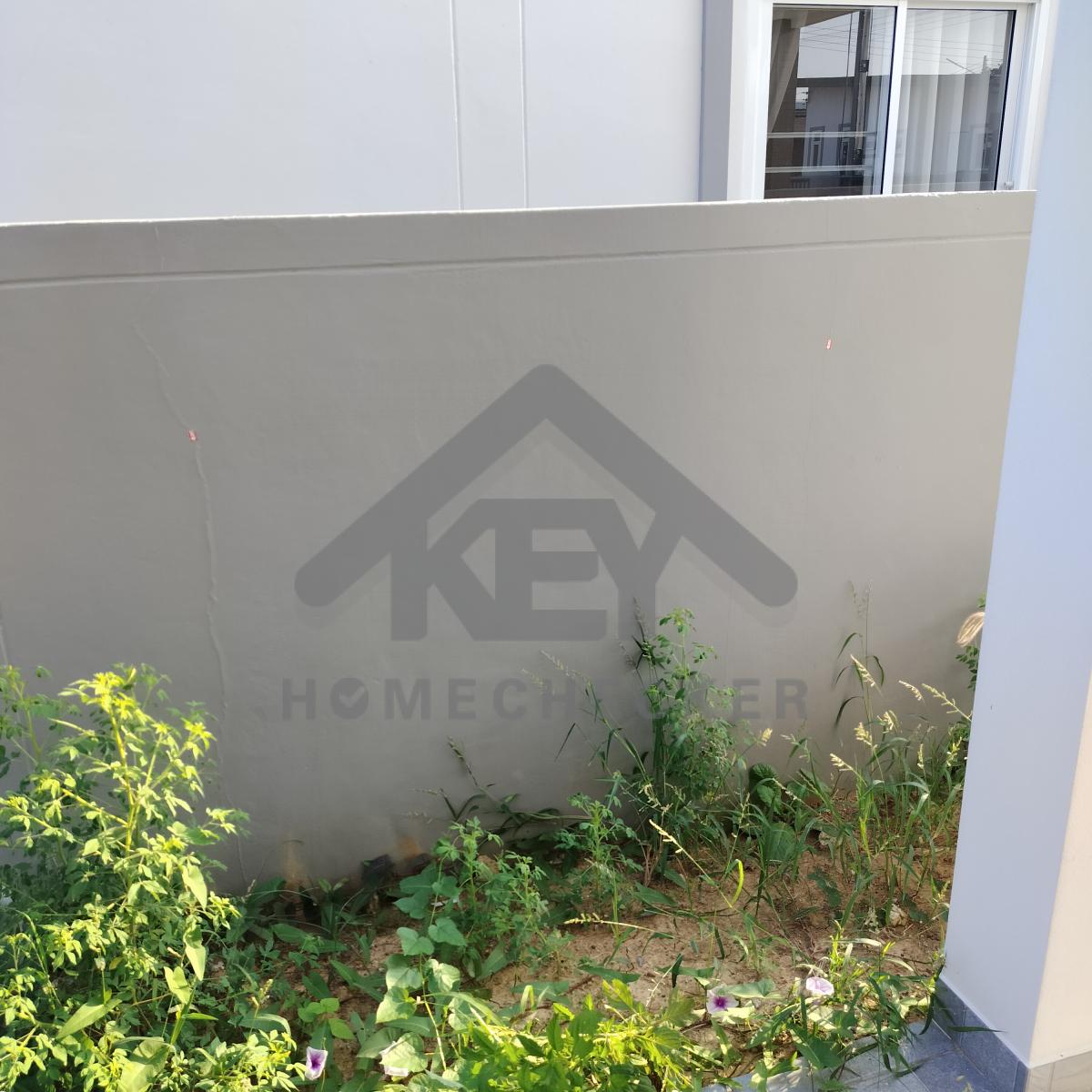

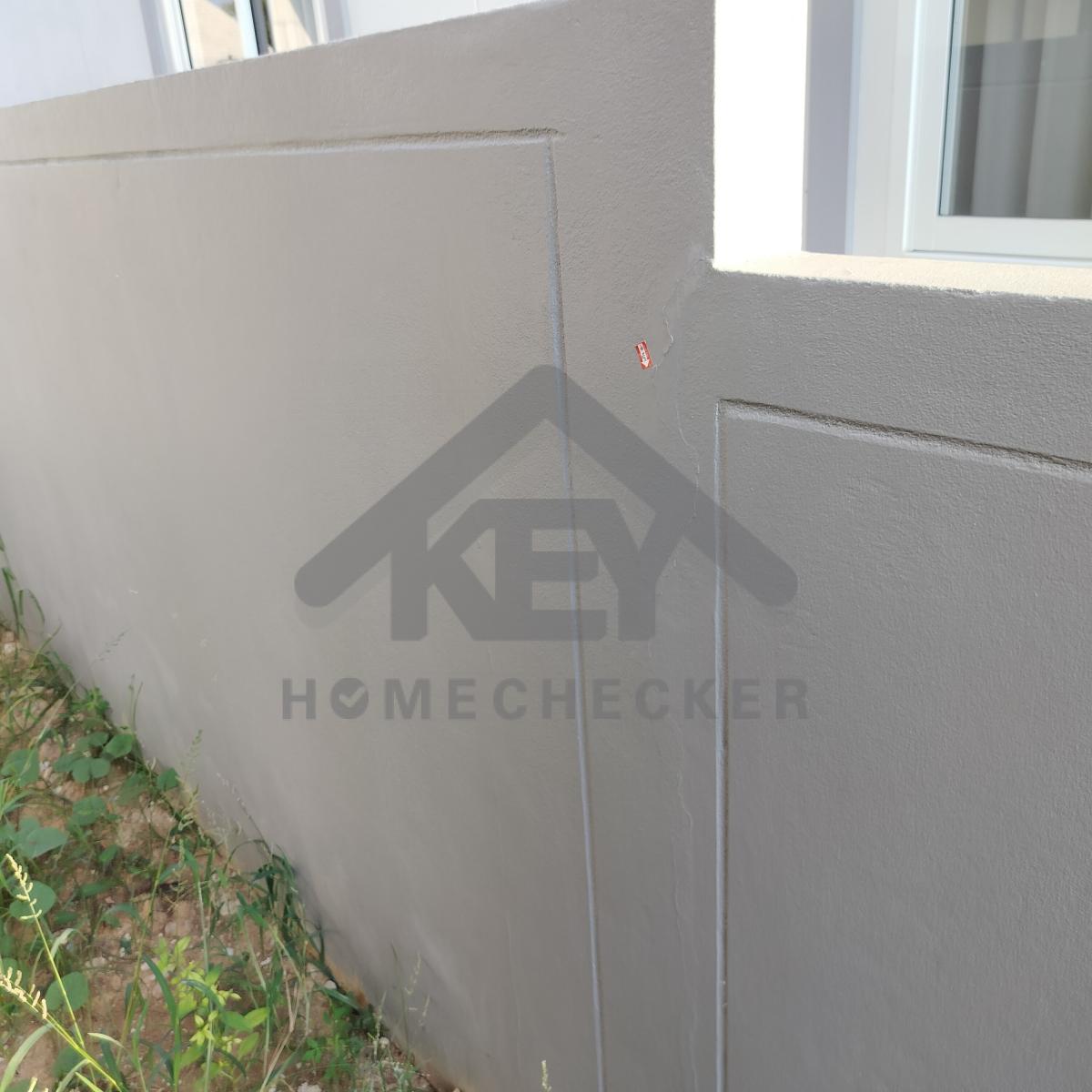

แก้ไข เก็บรอยแตกร้าวรอยต่อบัวผนังด้านนอกให้เรียบร้อย

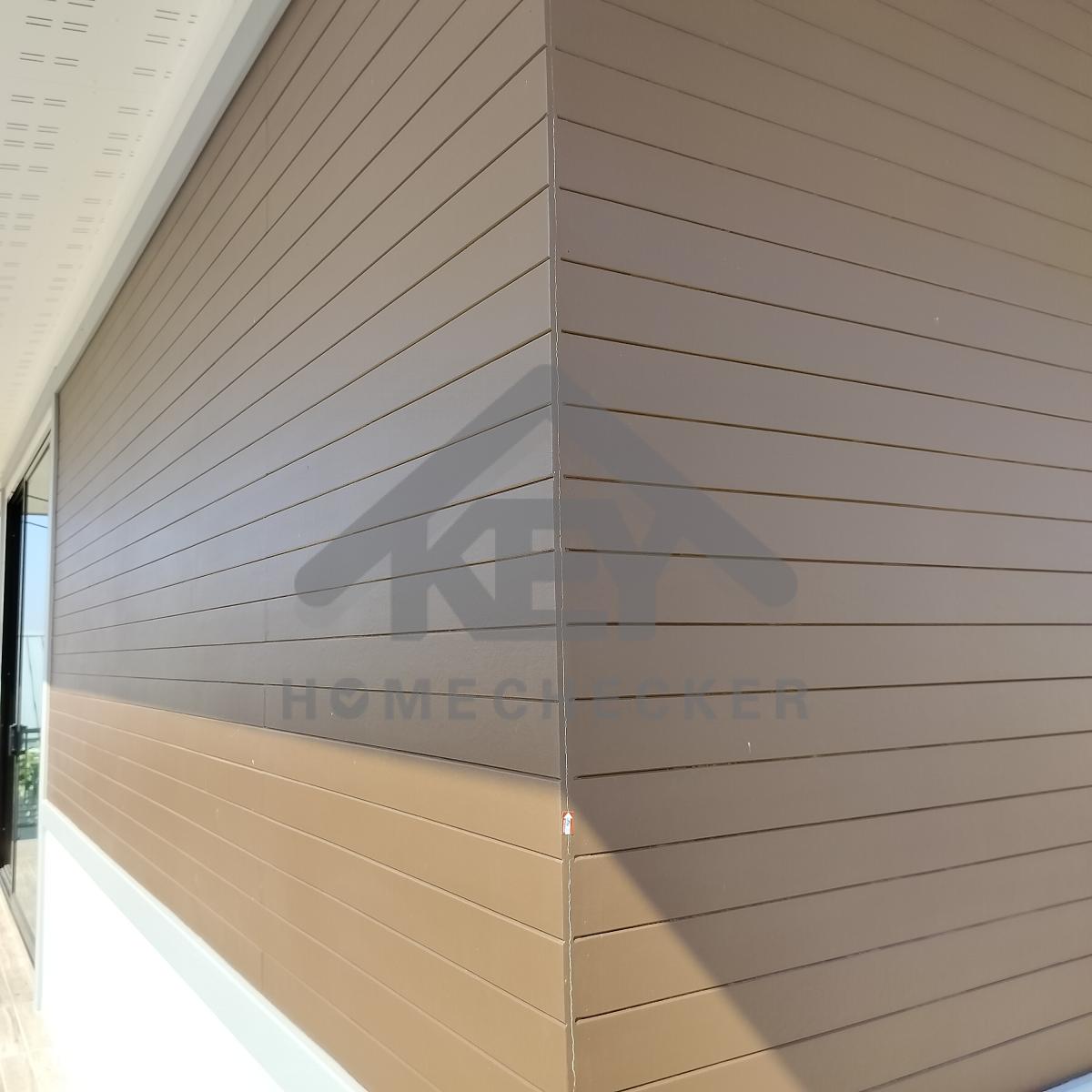

แก้ไข เก็บรอยแตกร้าวรอยต่อไม้ระแนงด้านนอกให้เรียบร้อย

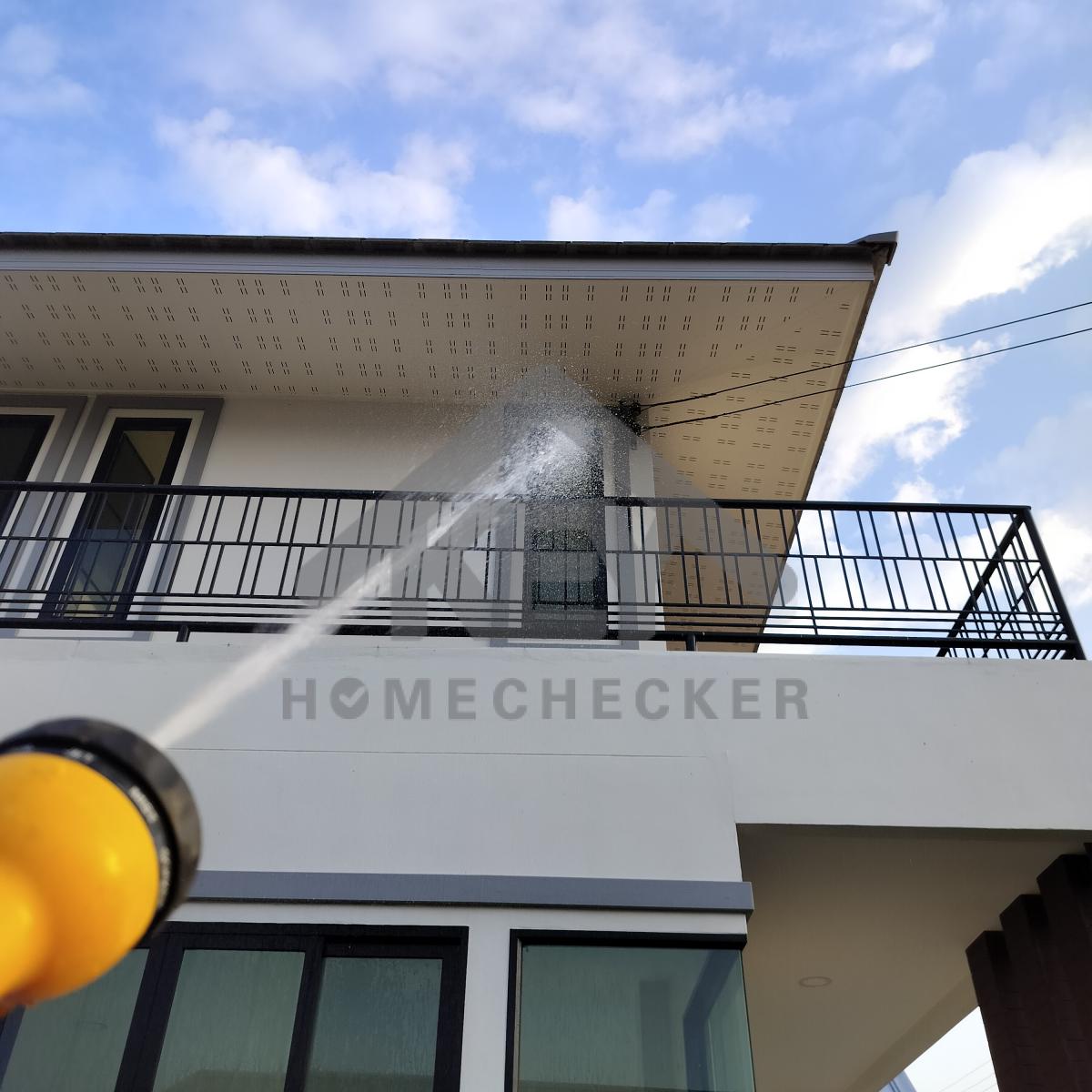

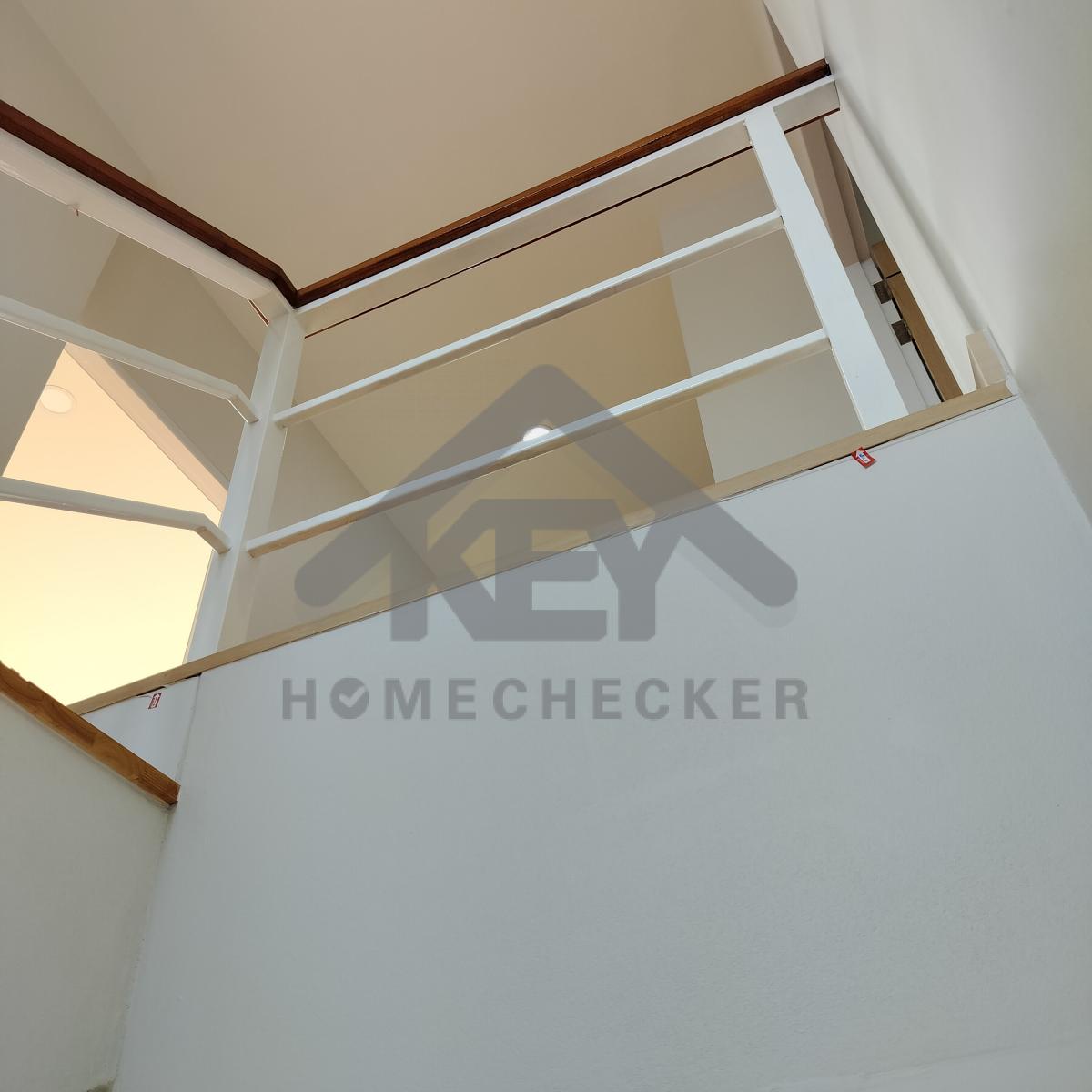

ทำความสะอาดพื้นและราวระเบียงให้เรียบร้อย
แก้ไข เก็บซิลิโคนใต้ขอบเฟรมรางประตูตลอดแนวให้เรียบร้อย

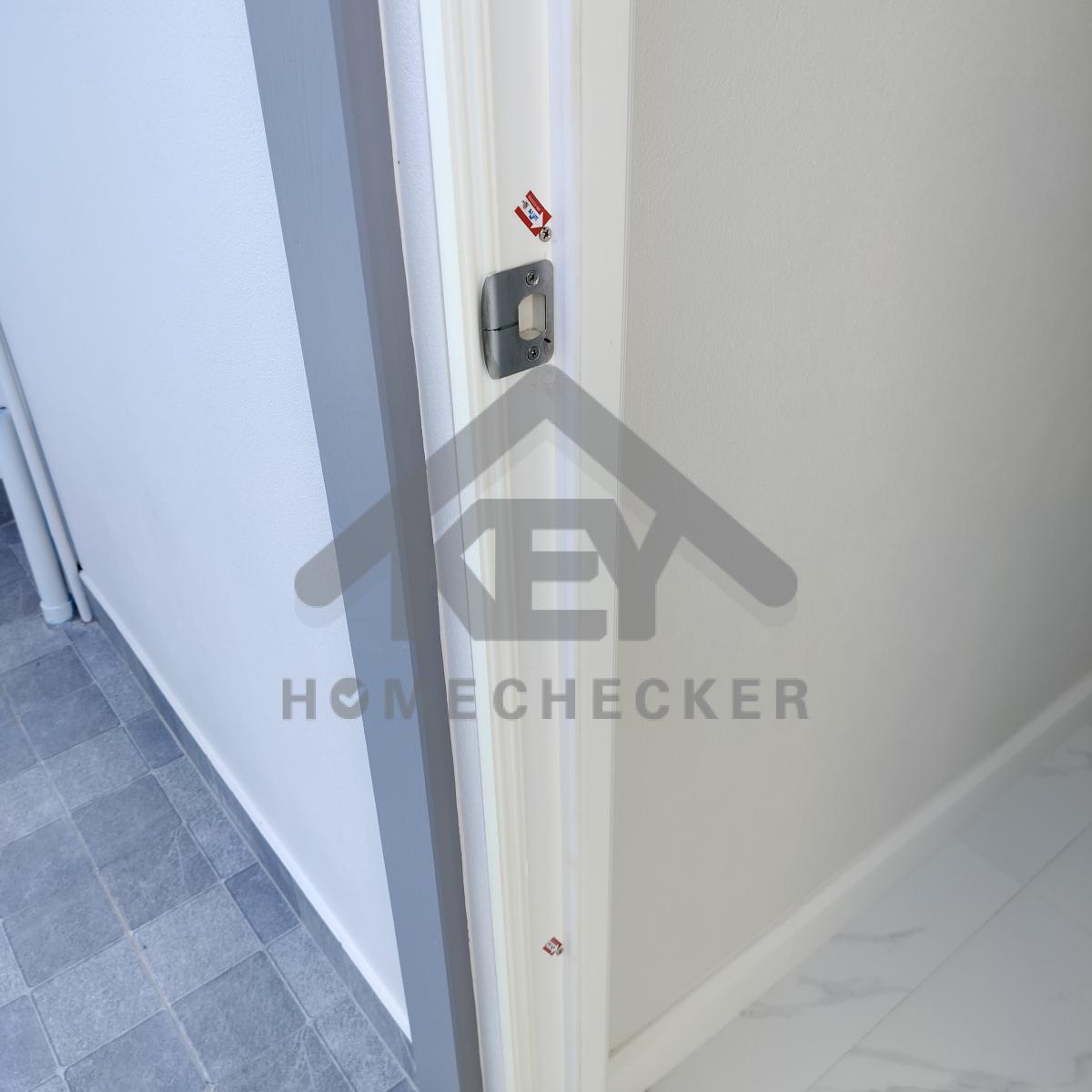

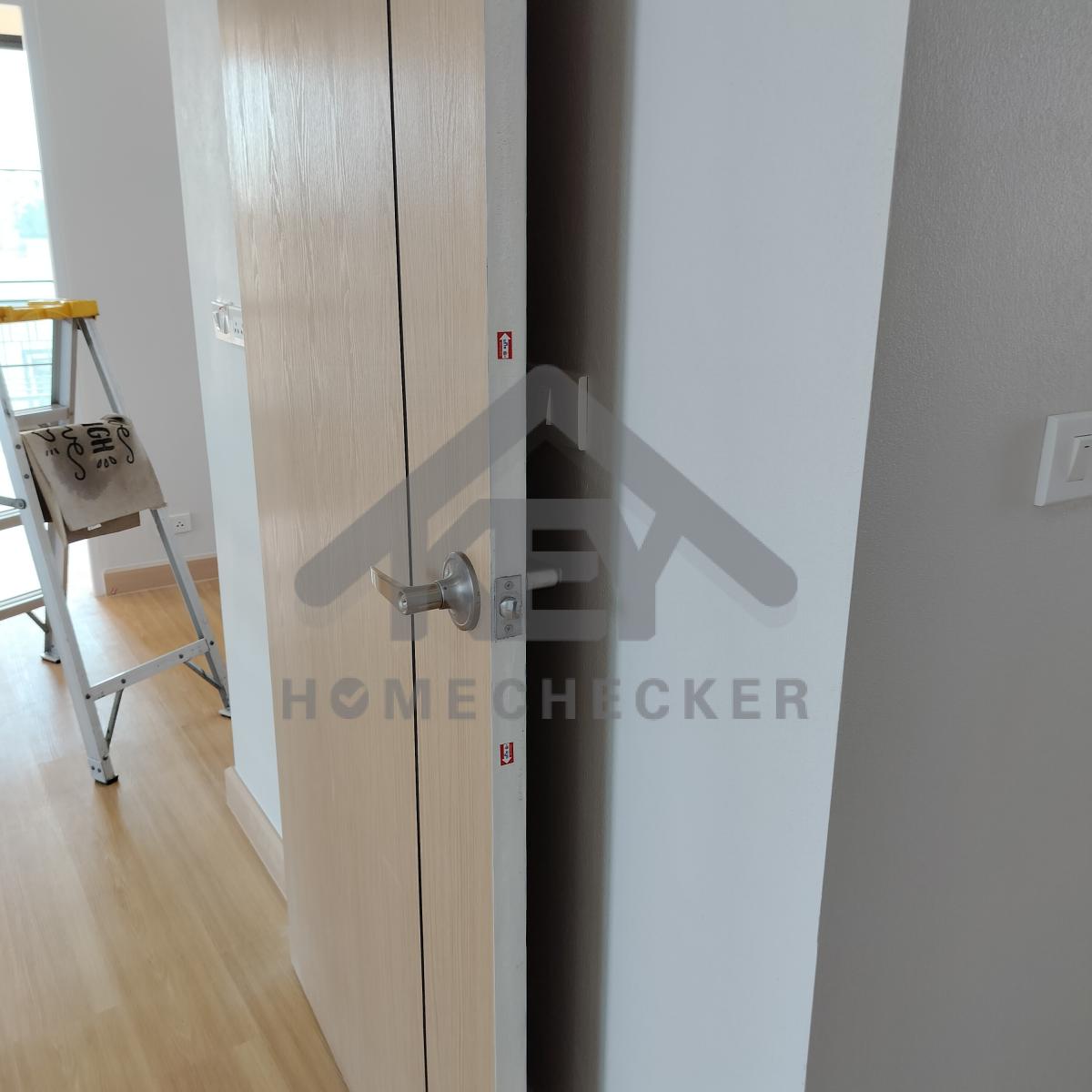

11. งานห้องนอนชั้น 2 (1)
แก้ไข ทำความสะอาดเก็บสีขอบวงกบ
แก้ไข เก็บสีขอบบานประตูให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บสีขอบวงกบให้เรียบร้อย

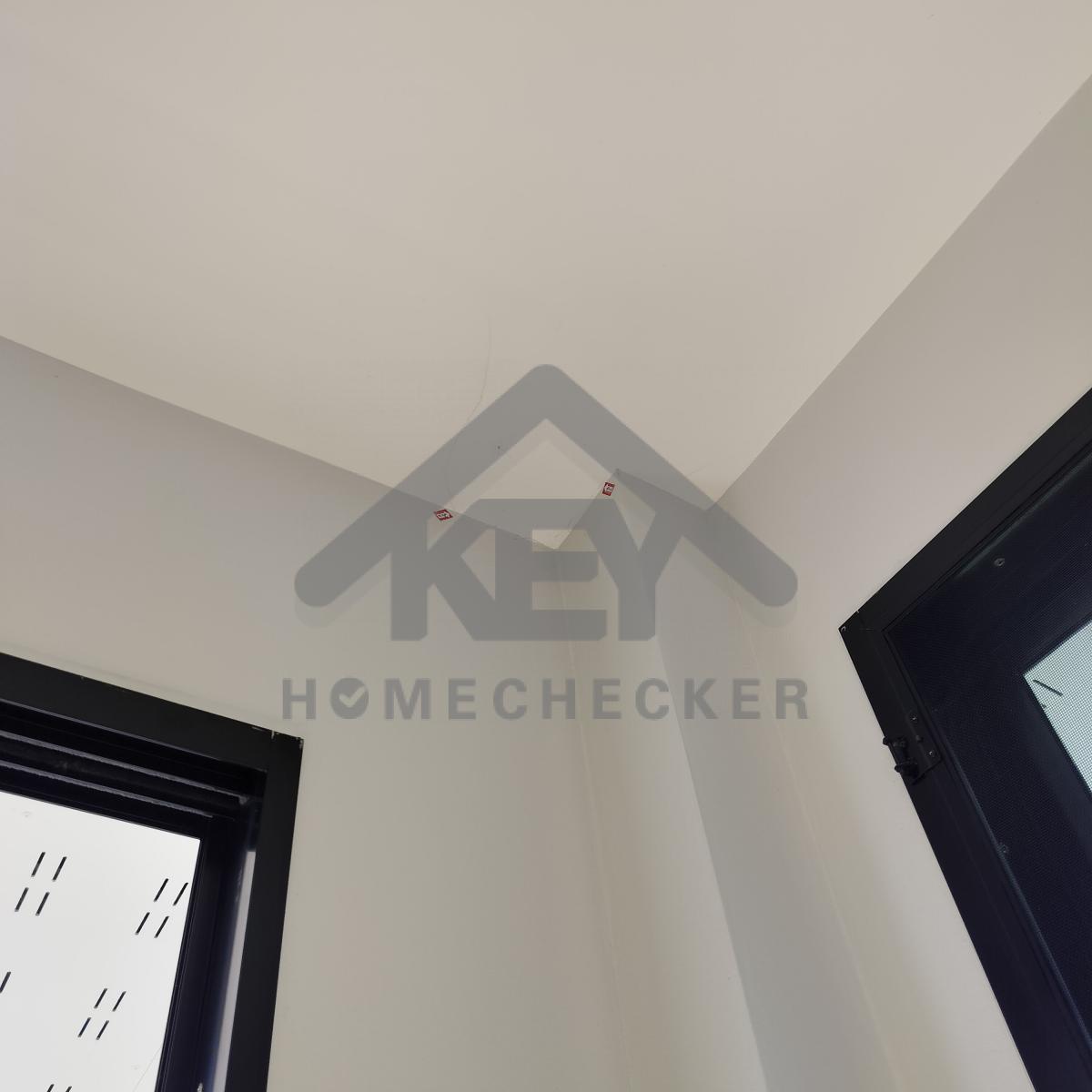

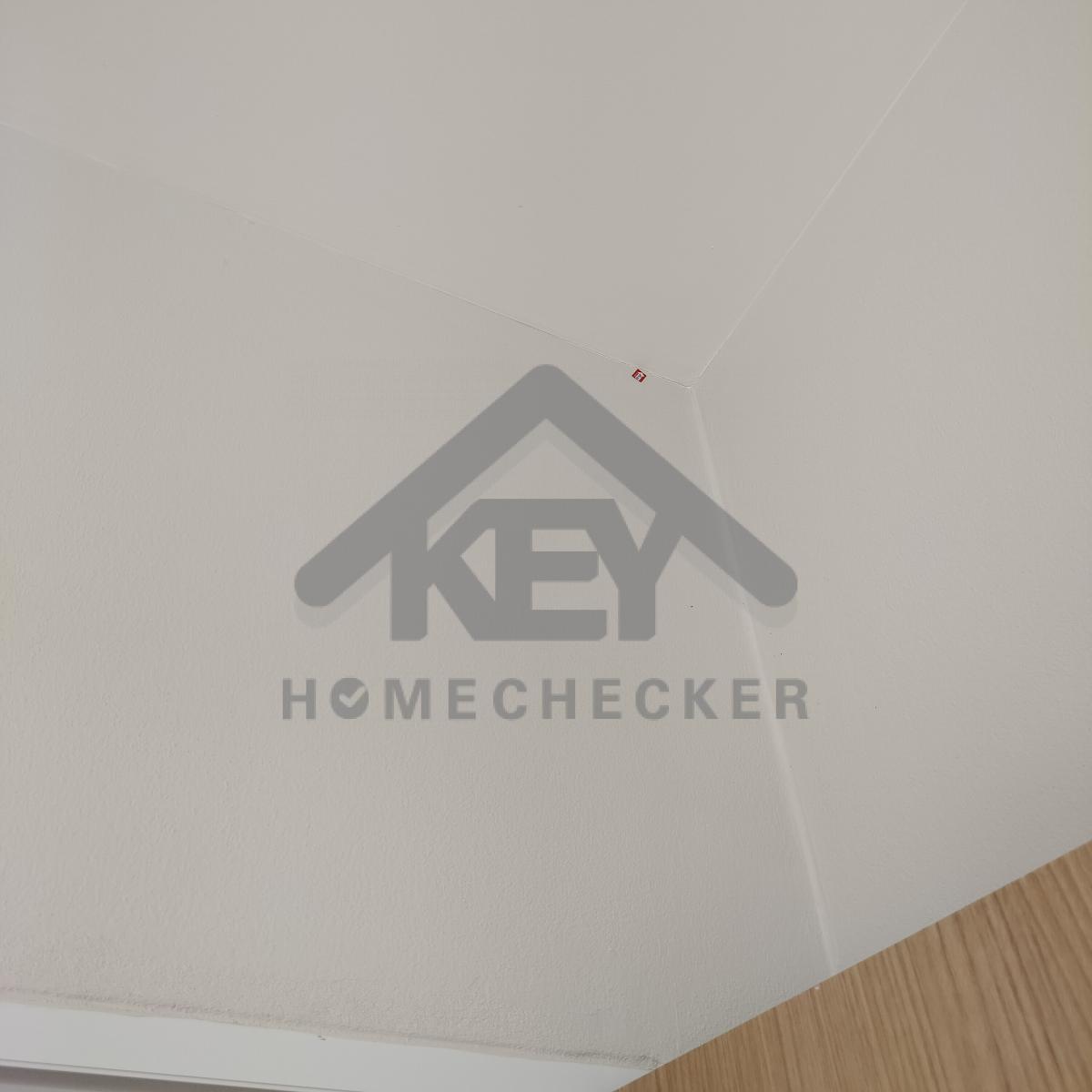

แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข เก็บซิลิโคนรอยต่อบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบผนังให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบผนังให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบหน้าต่างให้เรียบร้อย
12. งานห้องนอนชั้น 2 (2)
แก้ไข เก็บรอยแตกร้าวเก็บสีขอบวงกบให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีมุมขอบผนังให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบช่องเซอร์วิสให้เรียบร้อย
แก้ไข เก็บสีขอบบานประตูให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นขอบบัวให้เรียบร้อย

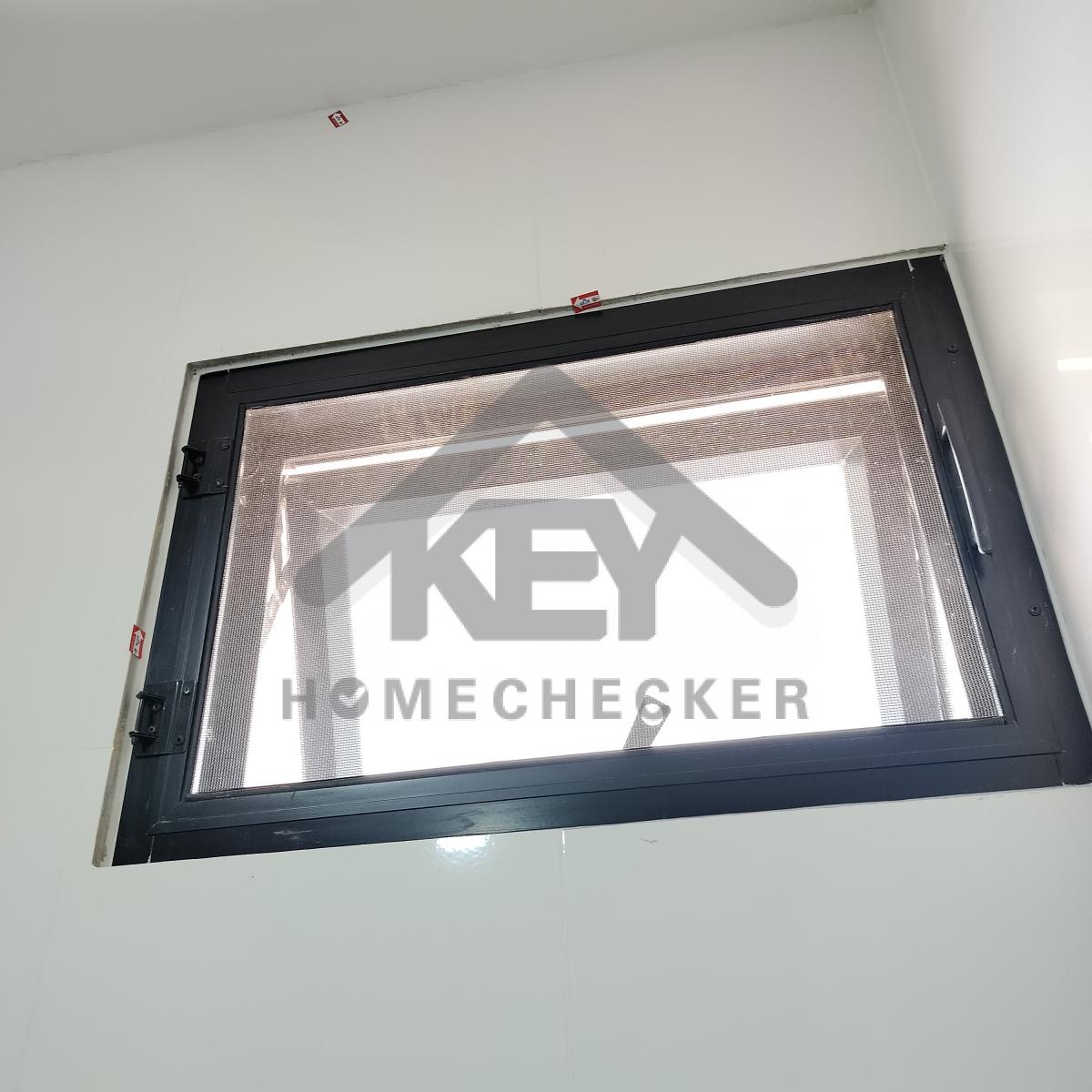

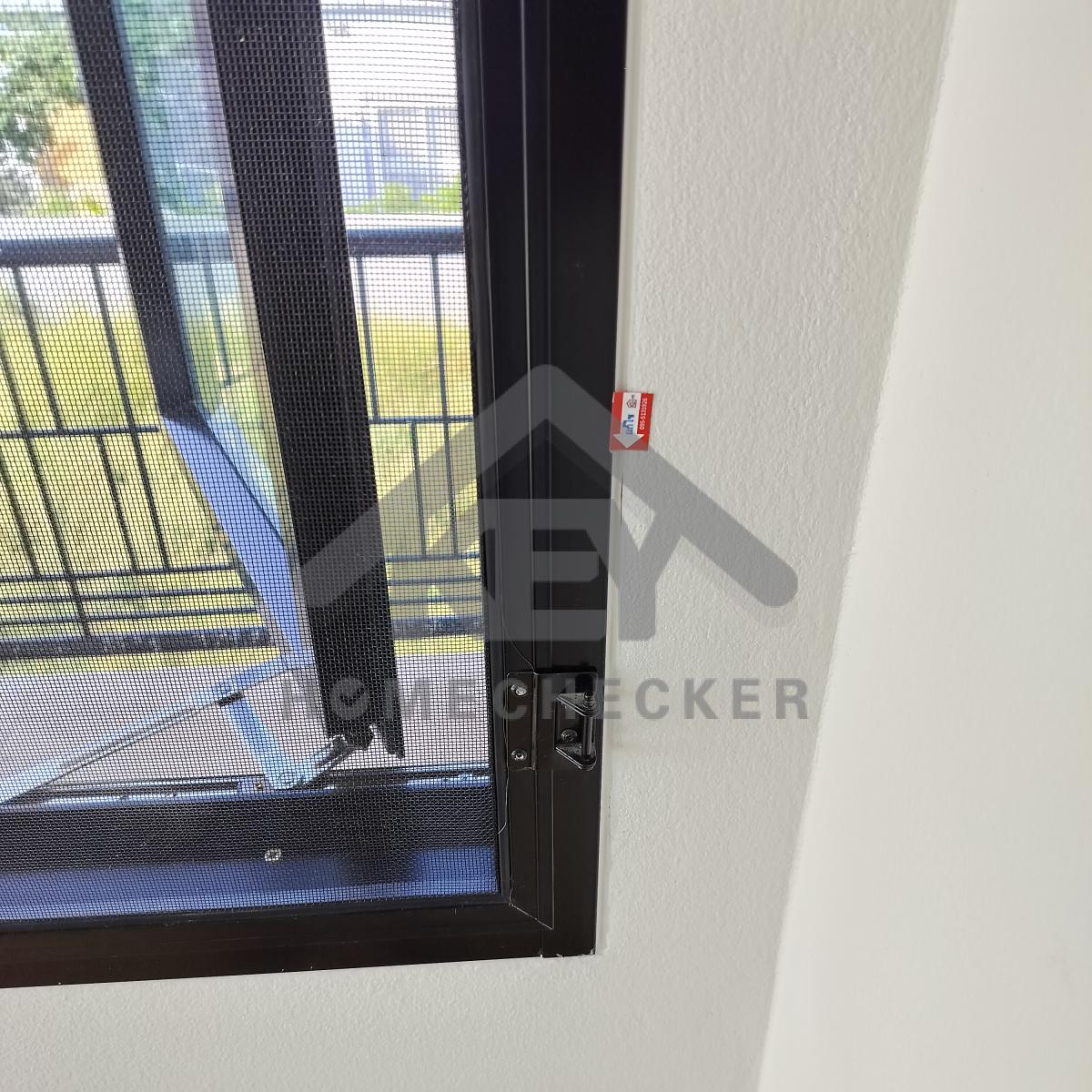

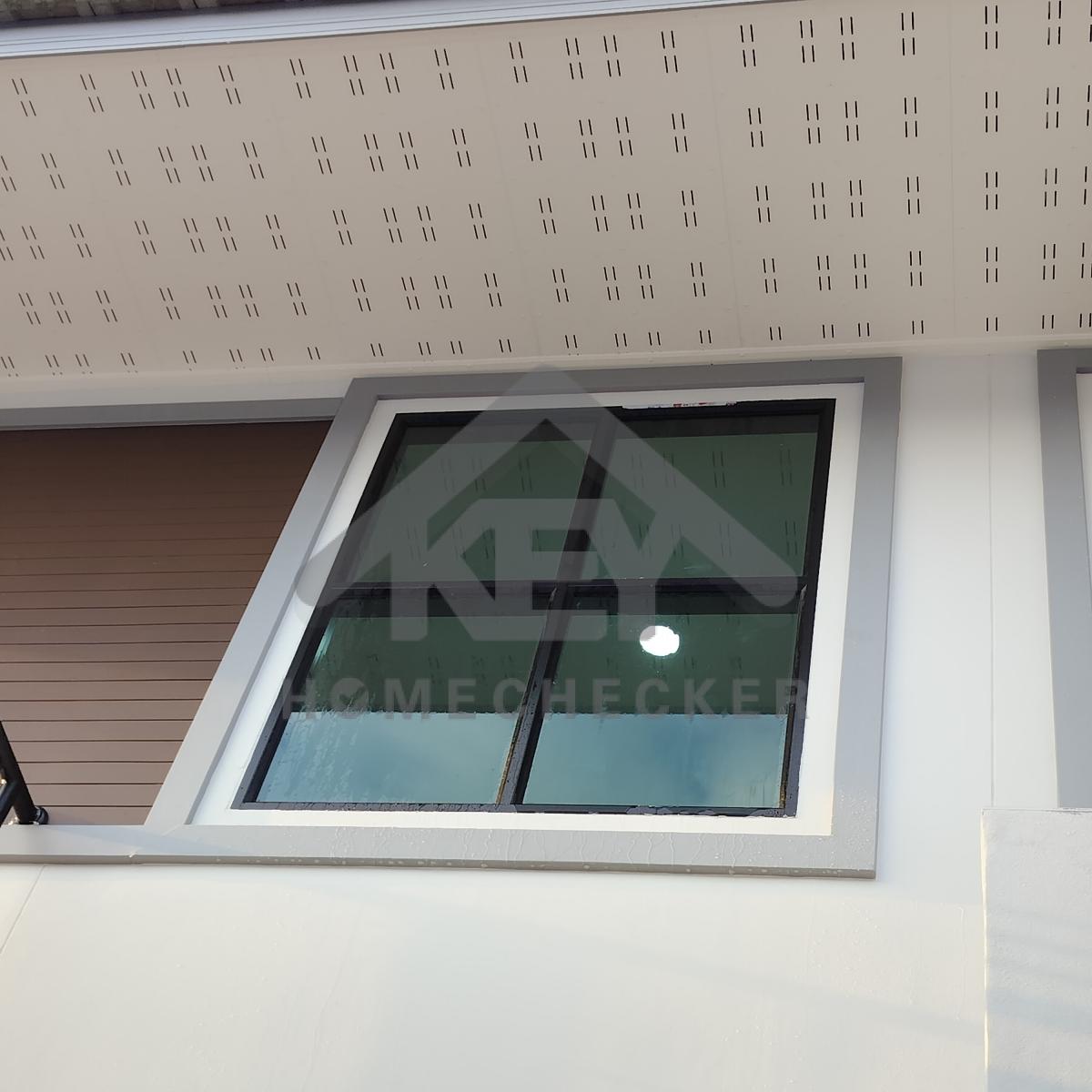

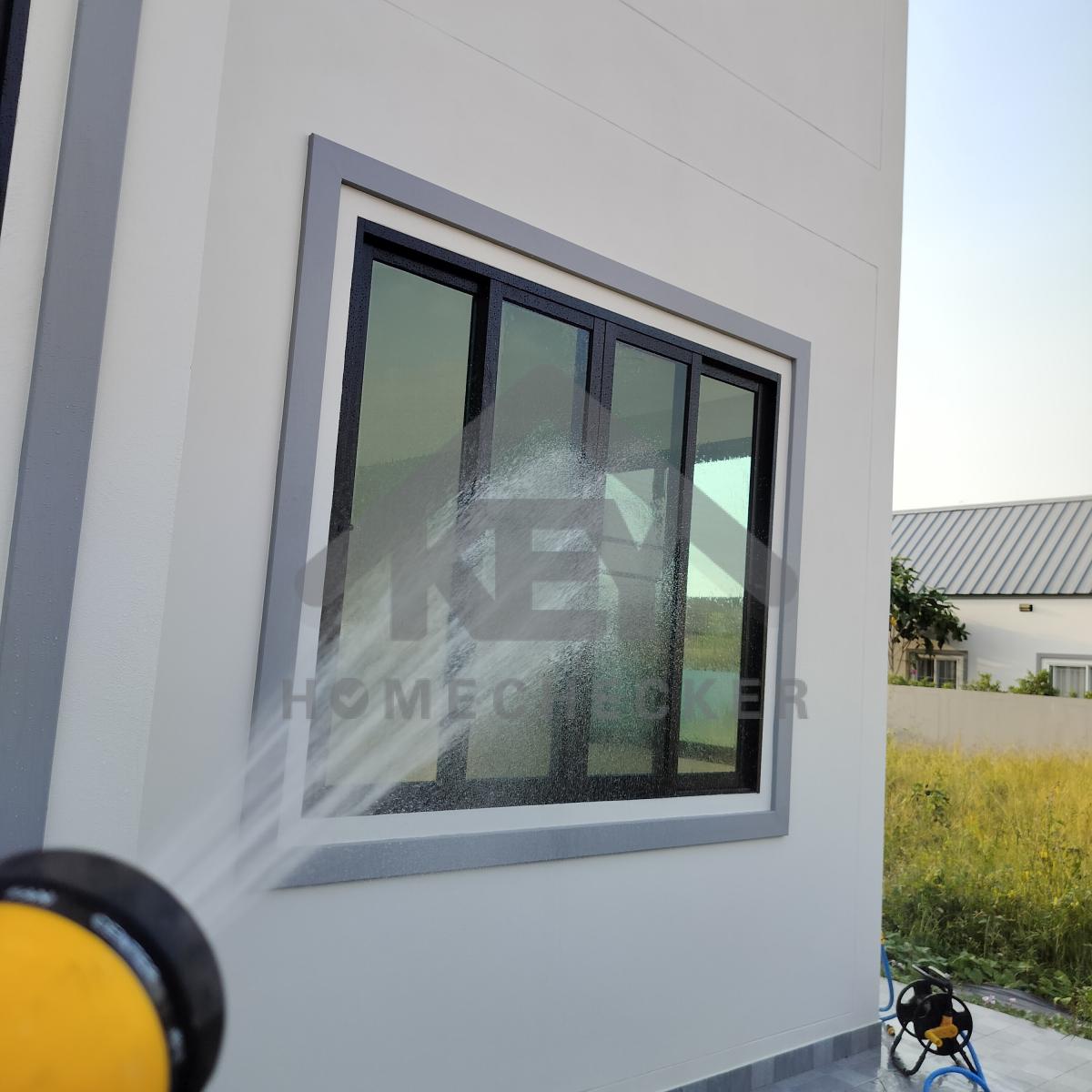

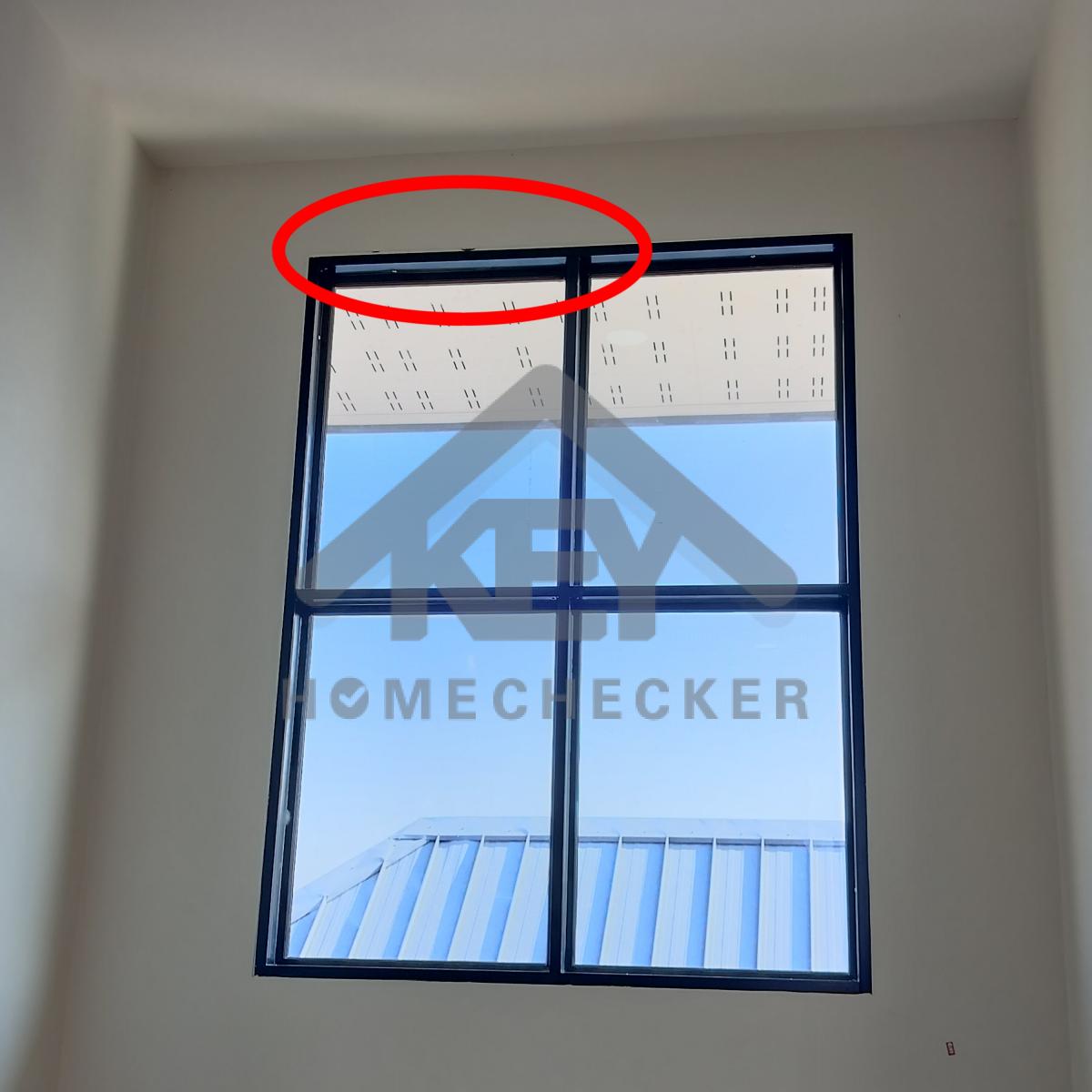

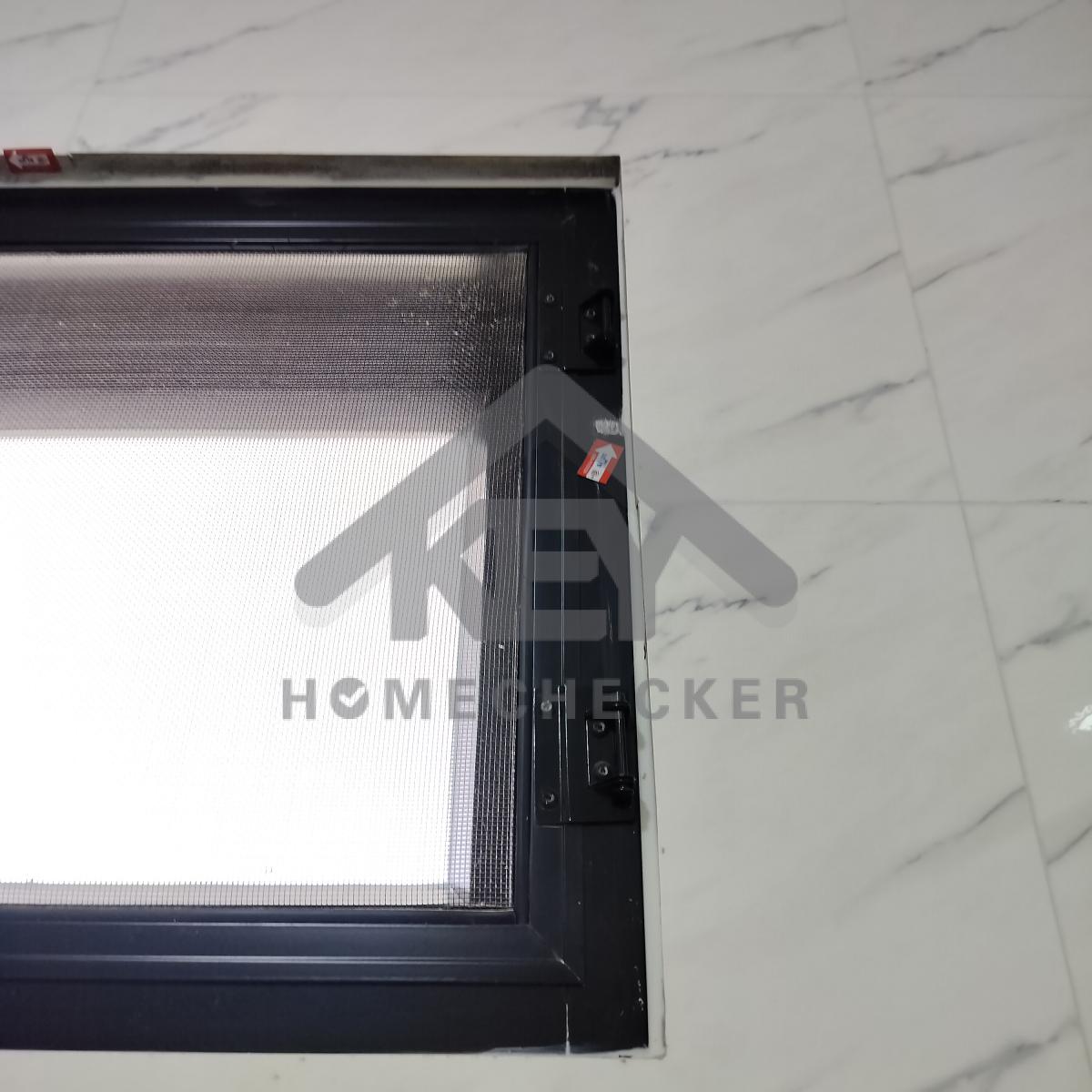

แก้ไข มุ้งลวดแน่นฝืดขูดขีดขอบเฟรม
แก้ไข บานหน้าต่างปิดไม่สะดวกติดขอบเฟรม

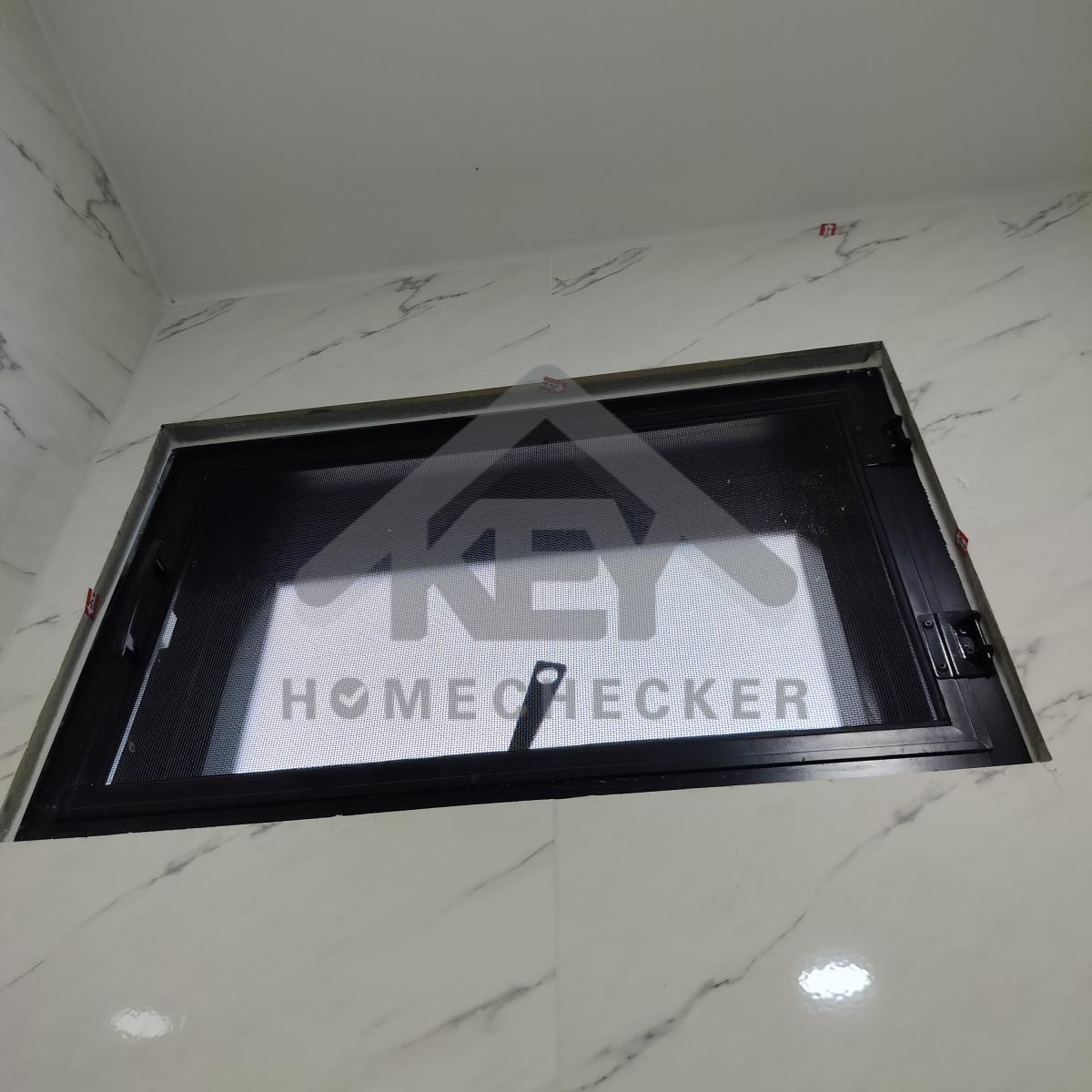

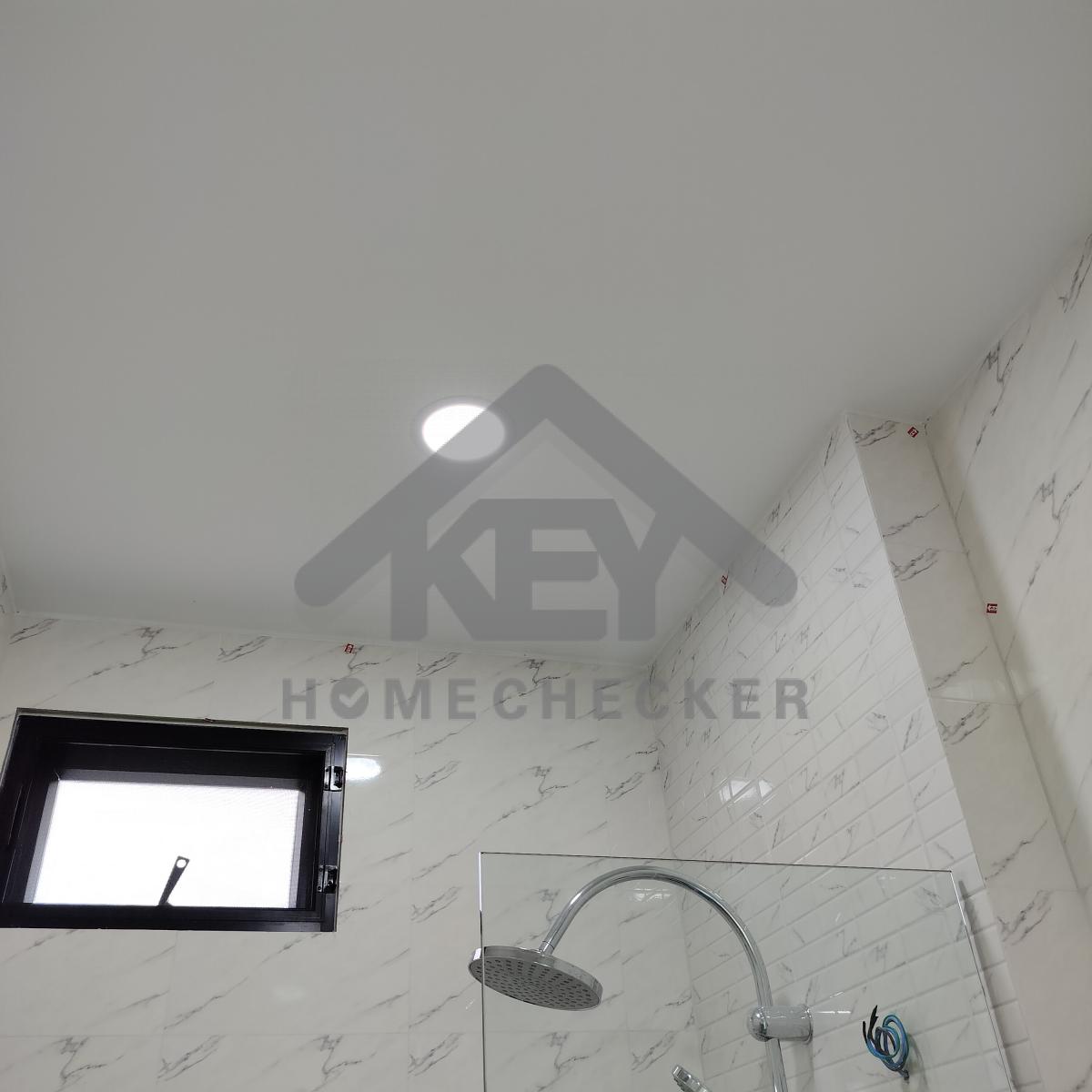

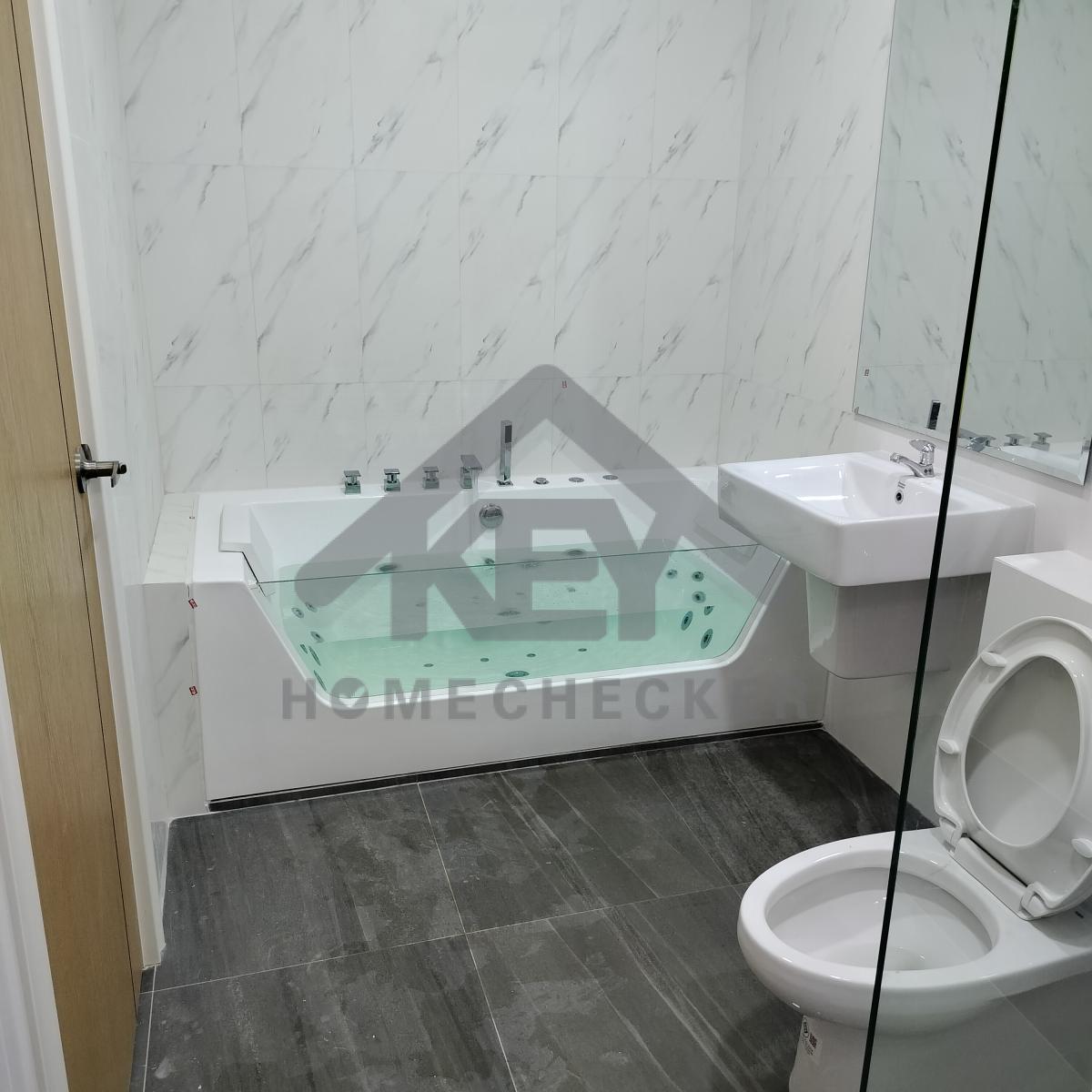

13. งานห้องน้ำชั้น 2 (1)

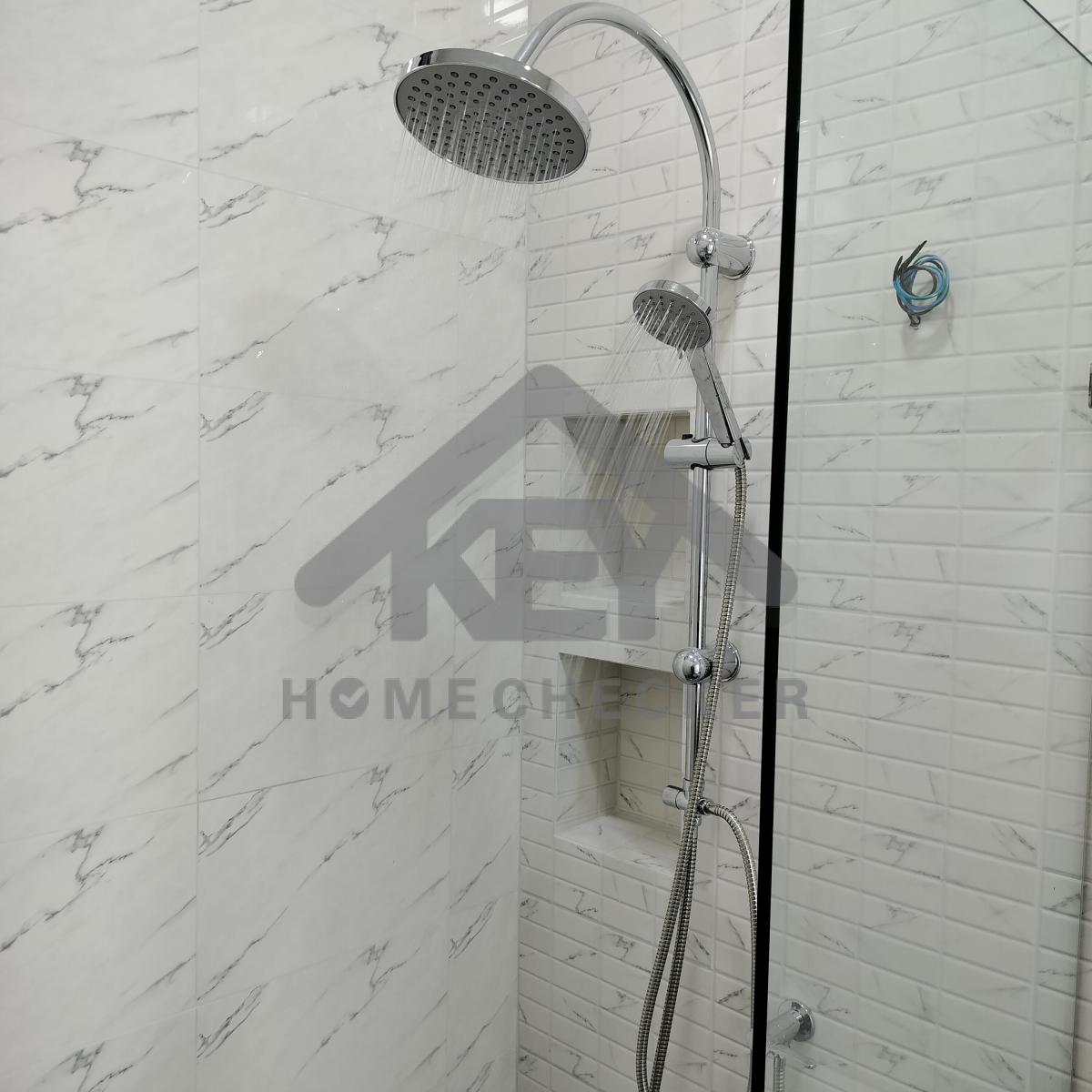

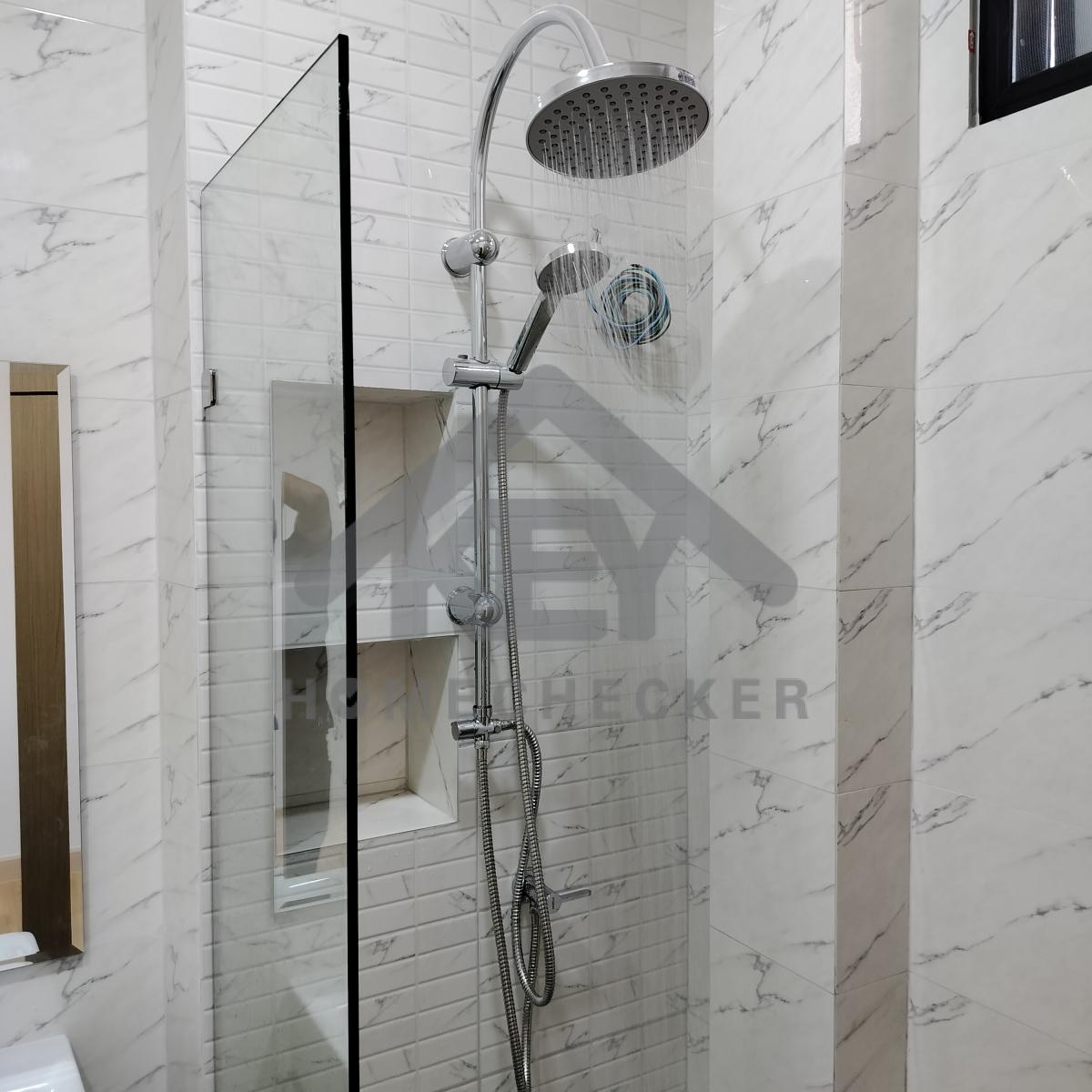

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี

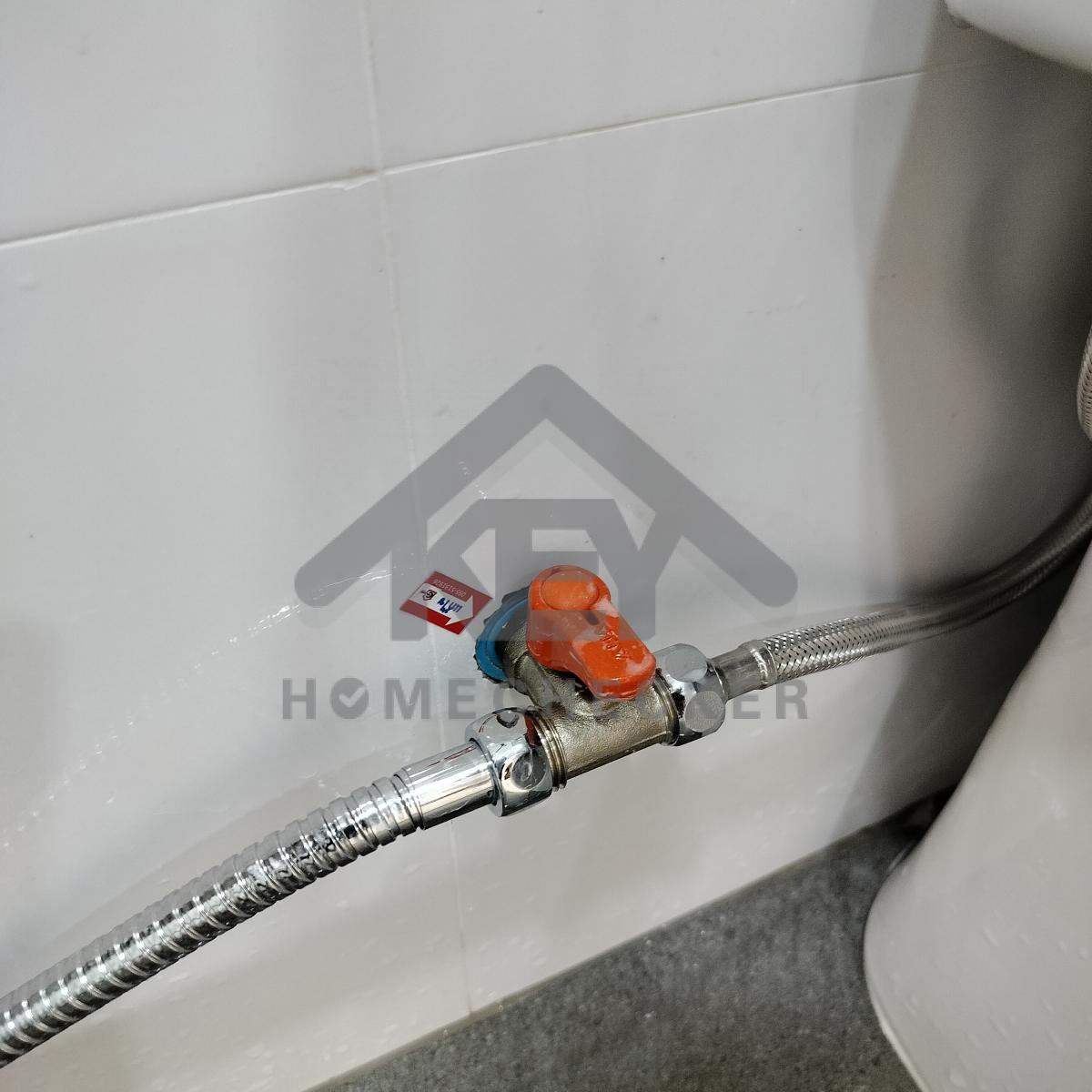

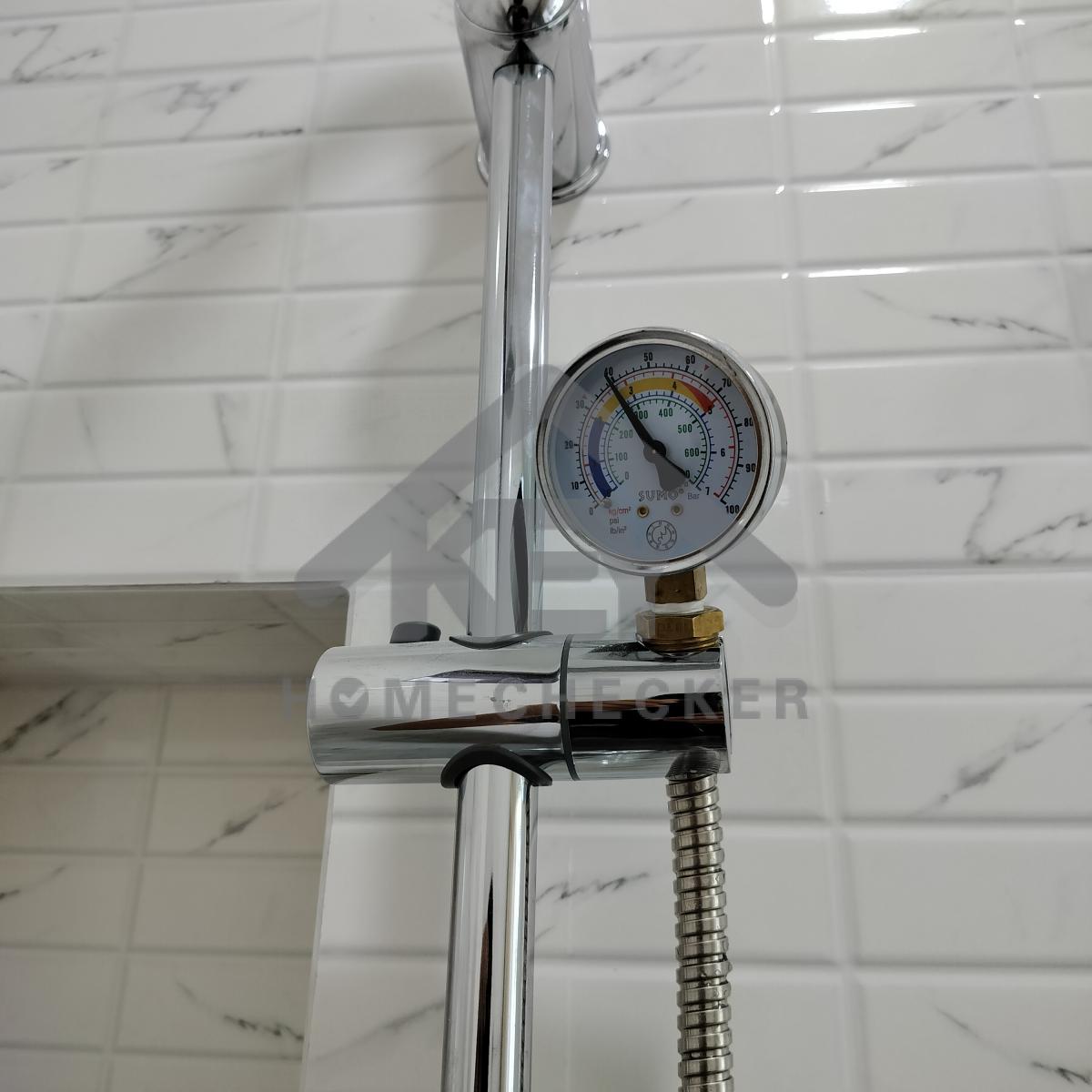

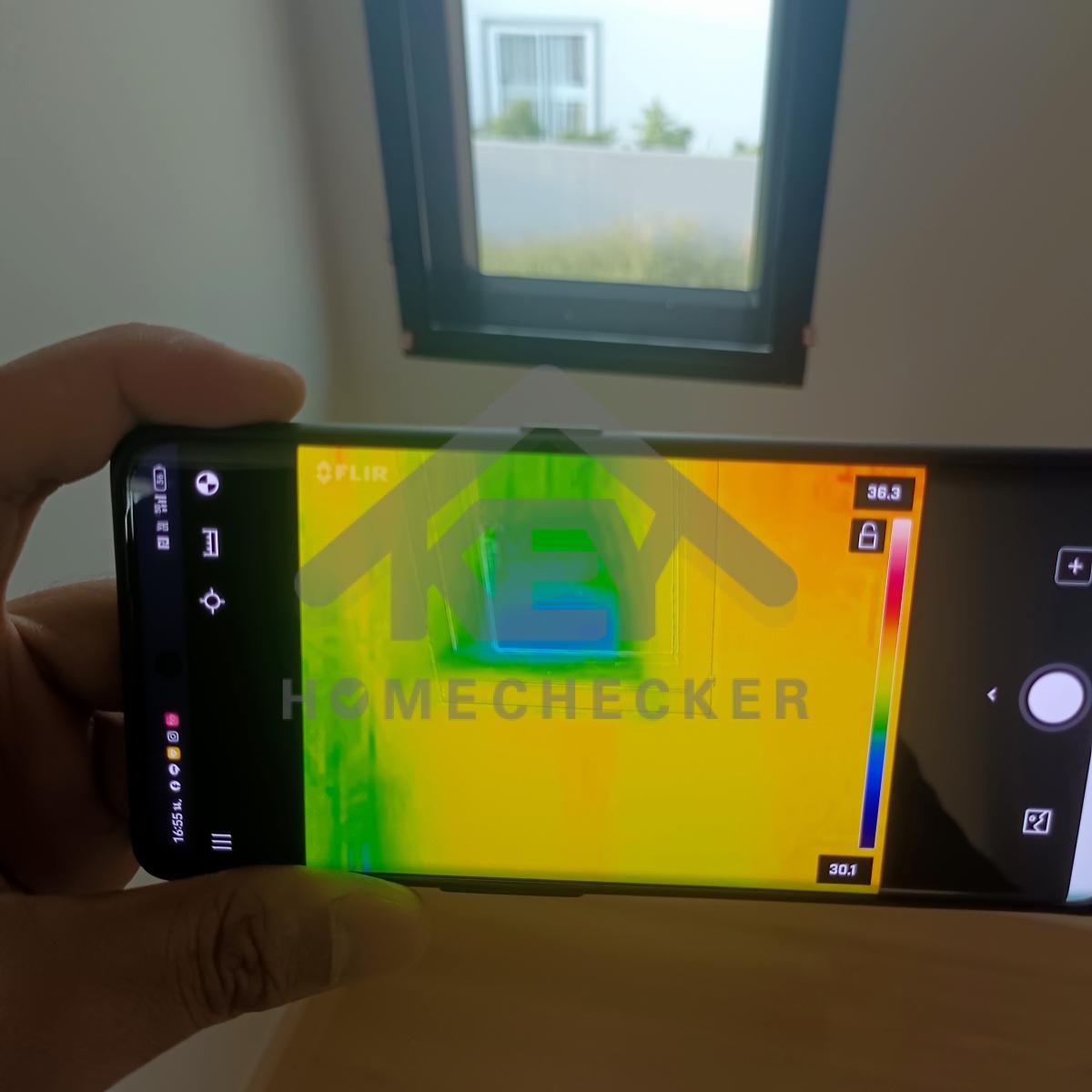

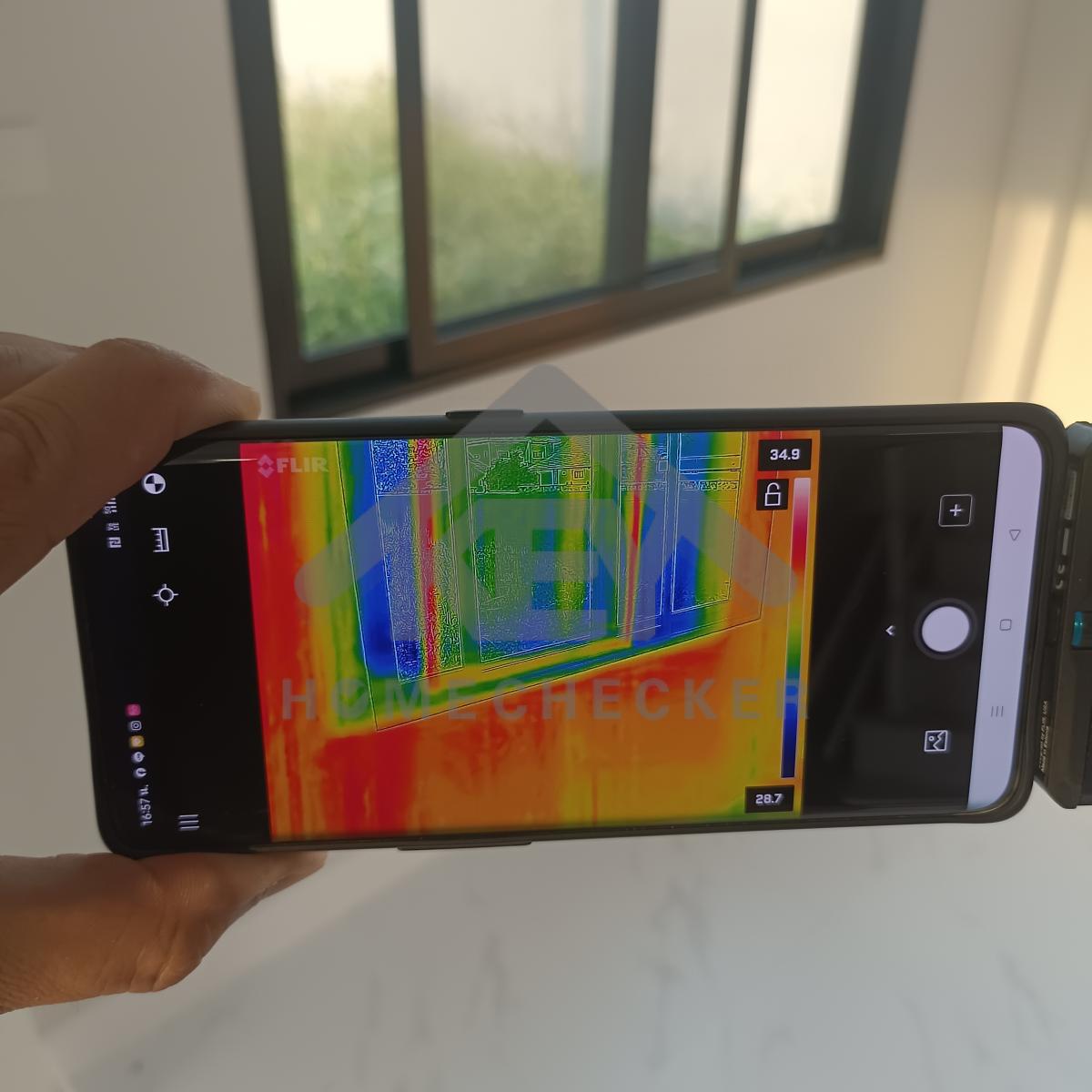

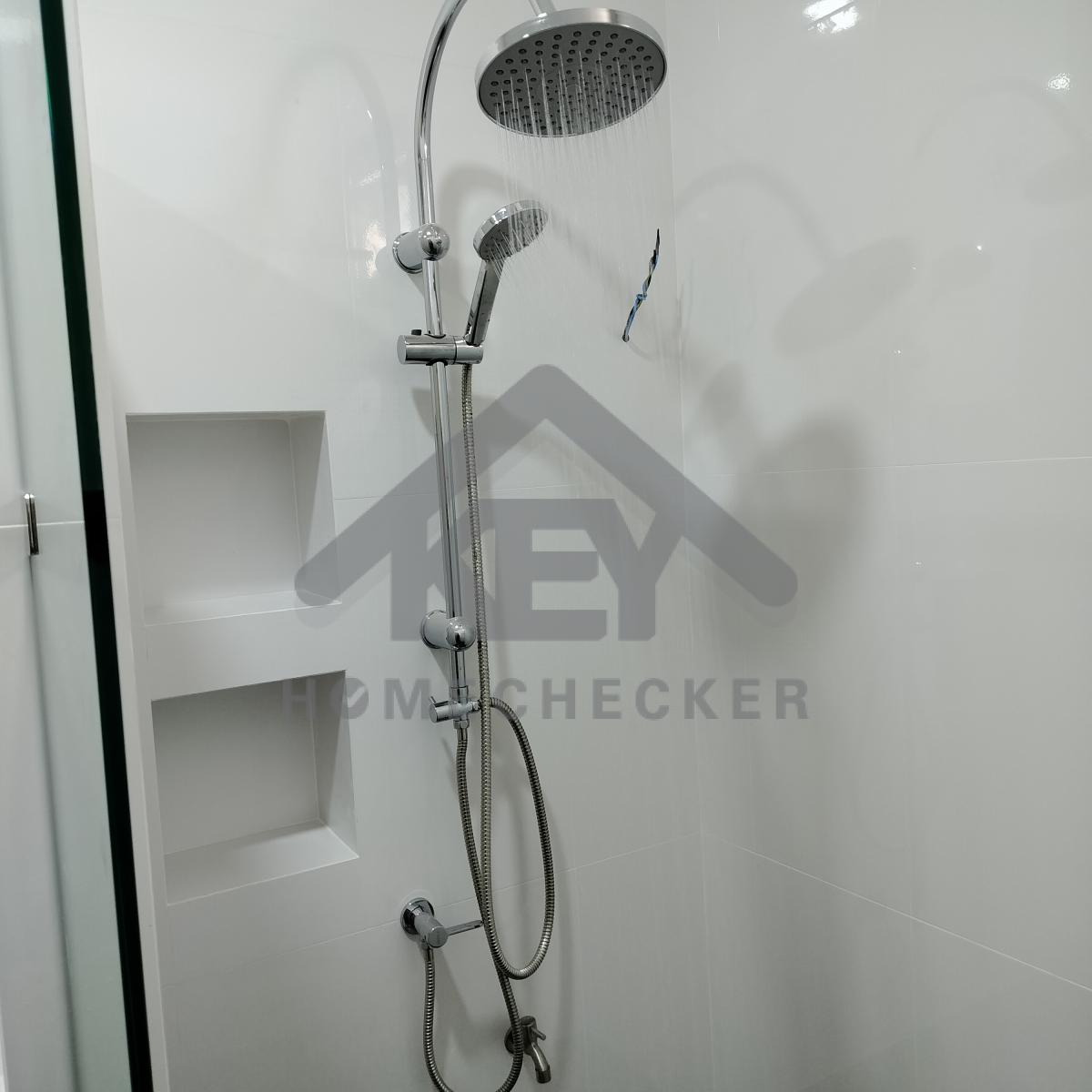

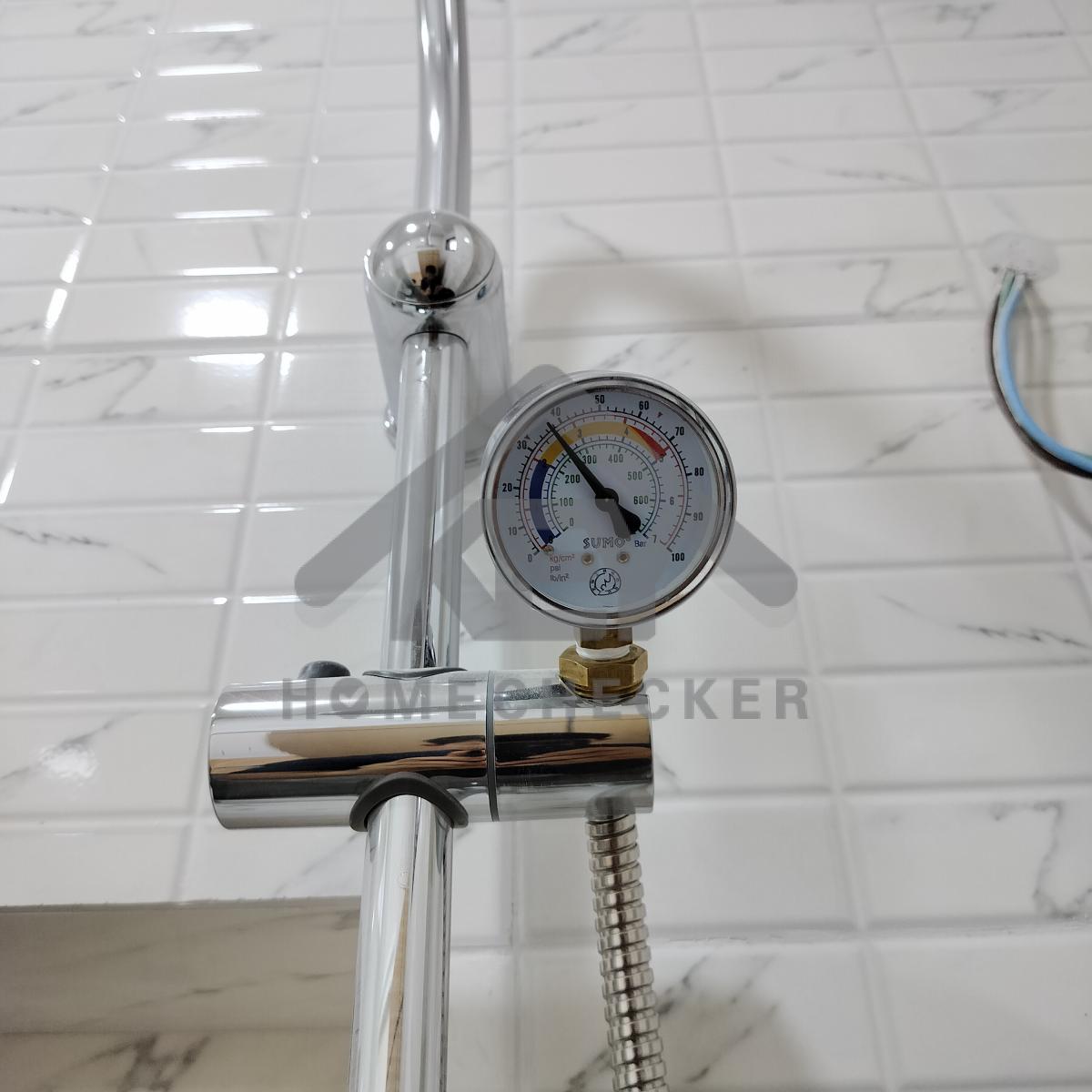

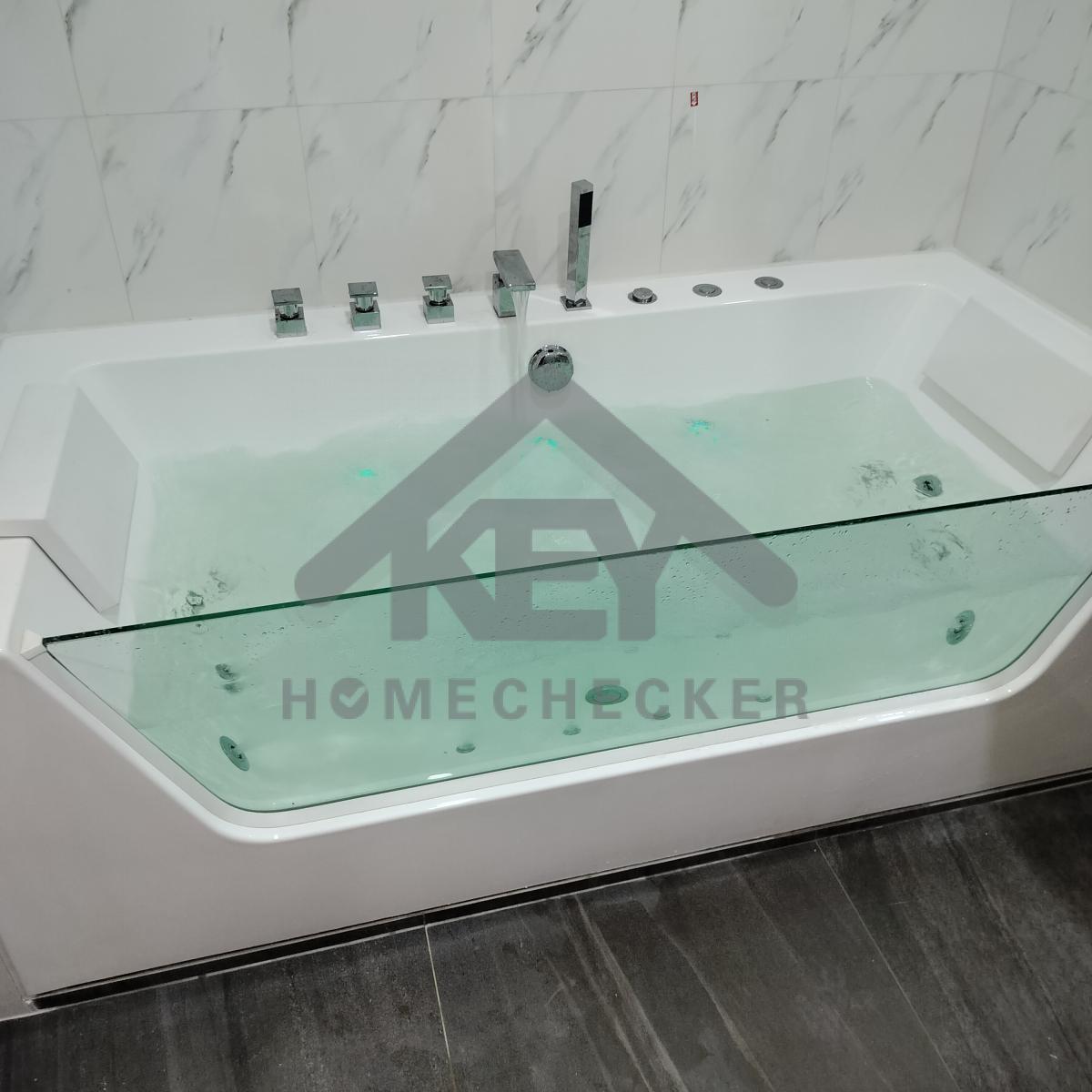

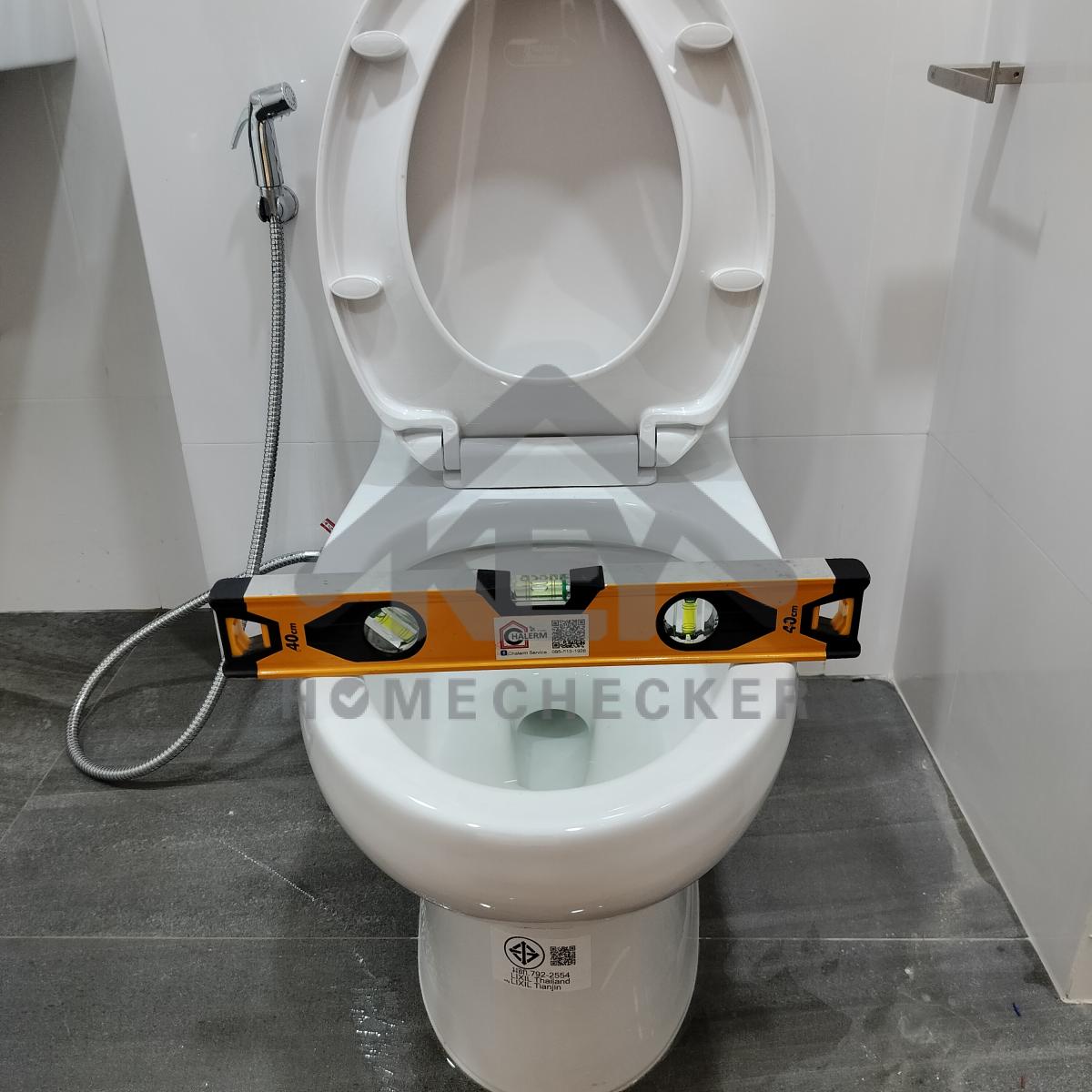

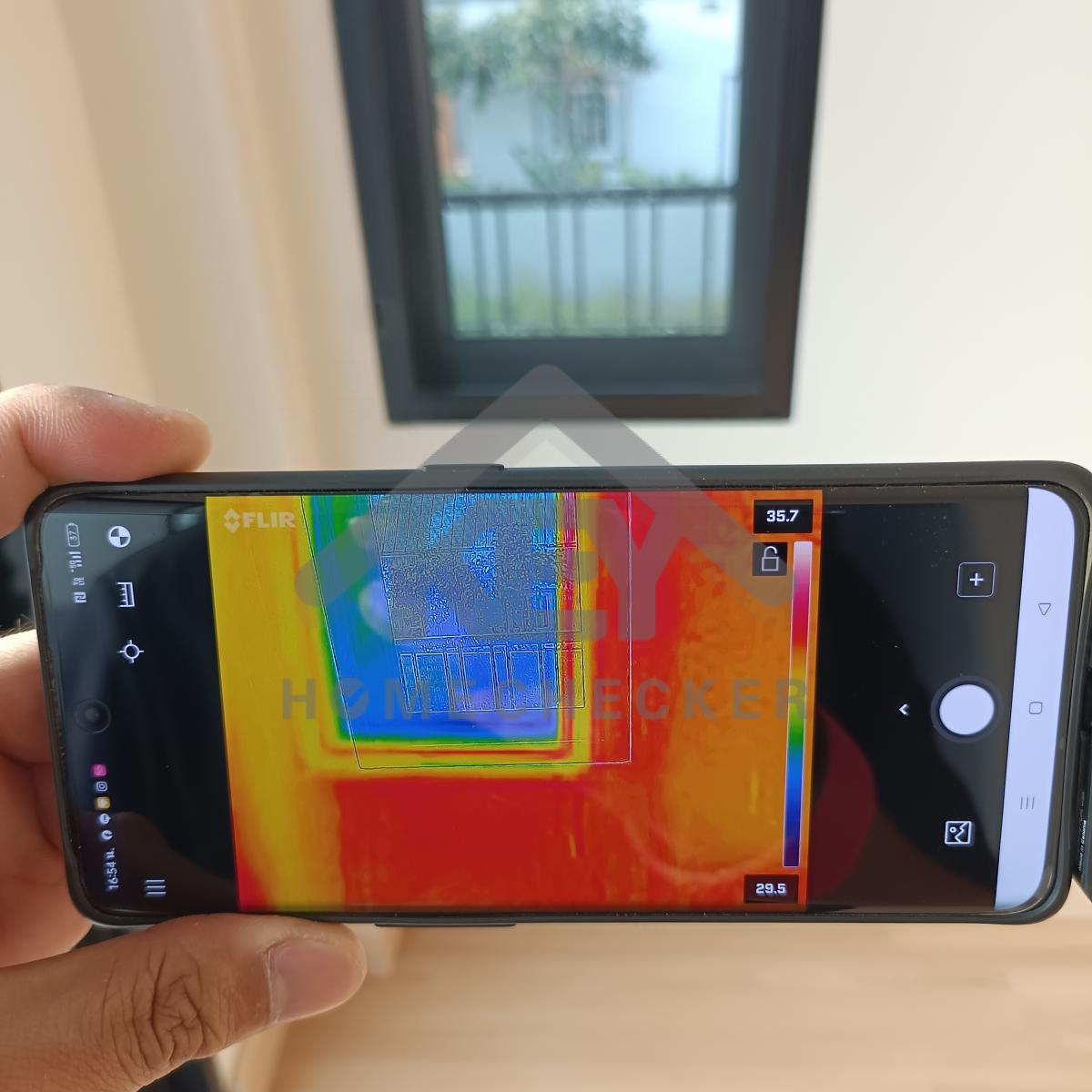

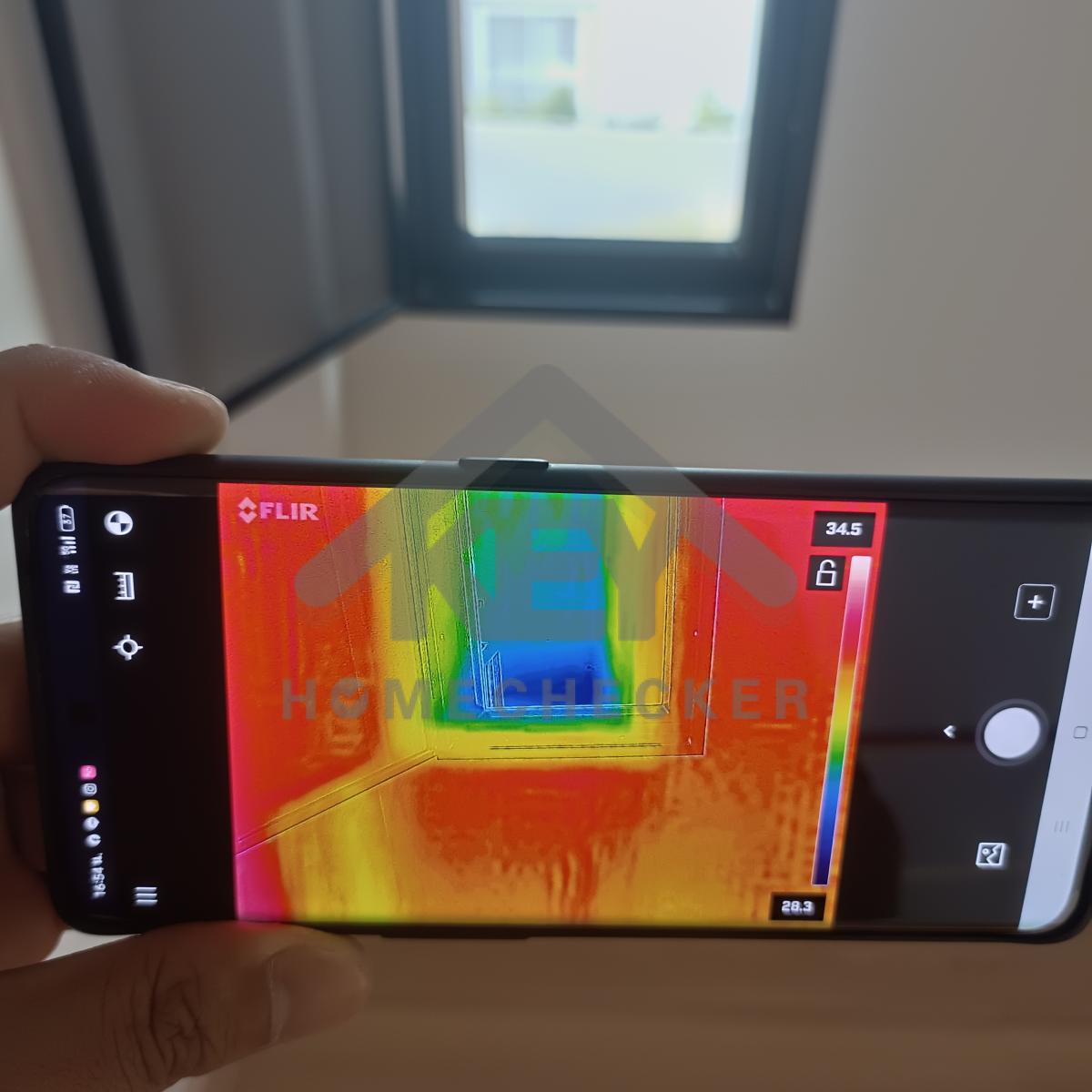

ตรวจสอบการติดตั้งและใช้งานระบบน้ำร้อนของอ่างอาบน้ำ
งานเรียบร้อยดี
แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา
งานเรียบร้อยดี

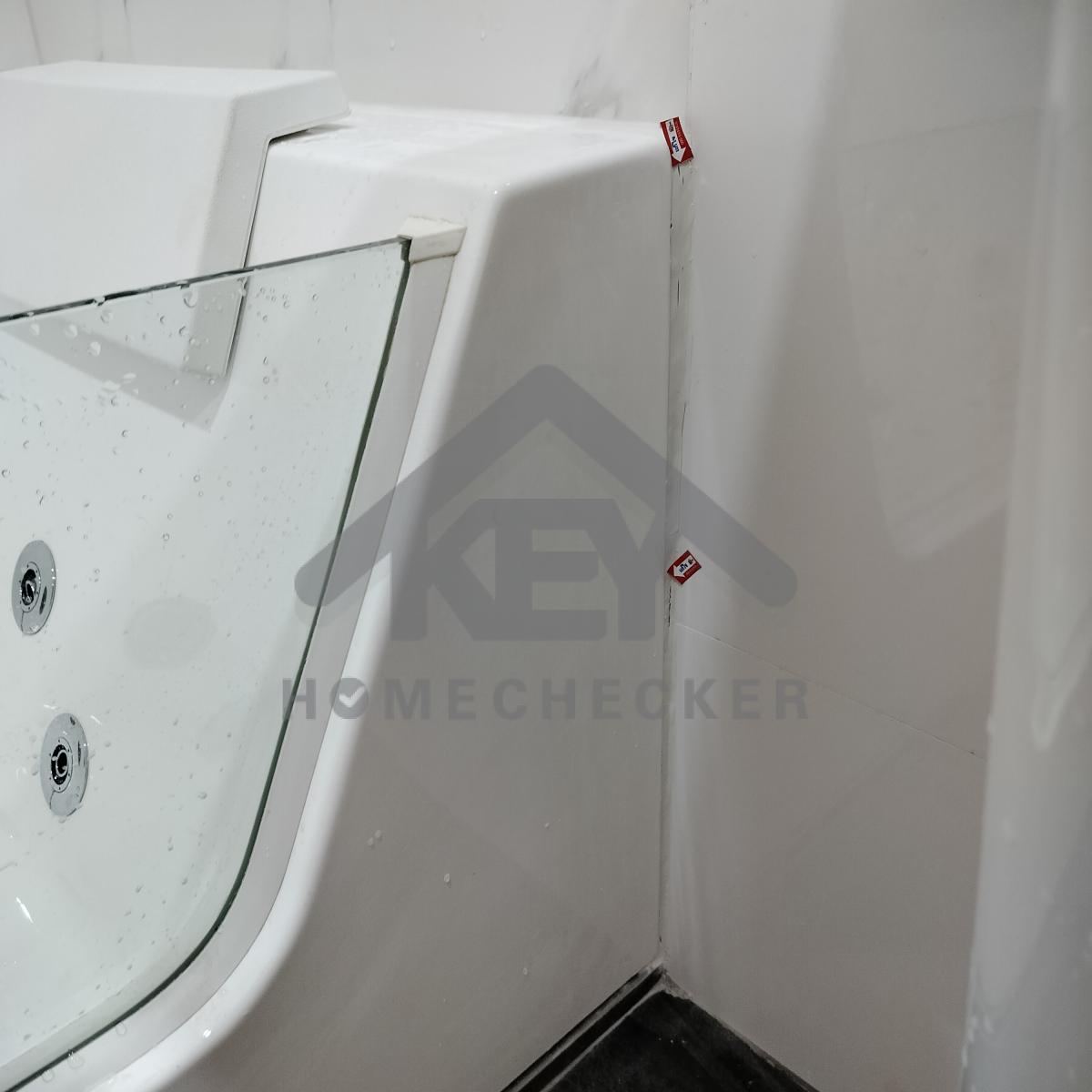

แก้ไข เก็บงานซิลิโคนขอบอ่างอาบน้ำให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบอ่างอาบน้ำให้เรียบร้อย
แก้ไข เก็บงานยาแนววาล์วน้ำให้เรียบร้อย
งานเรียบร้อยดี

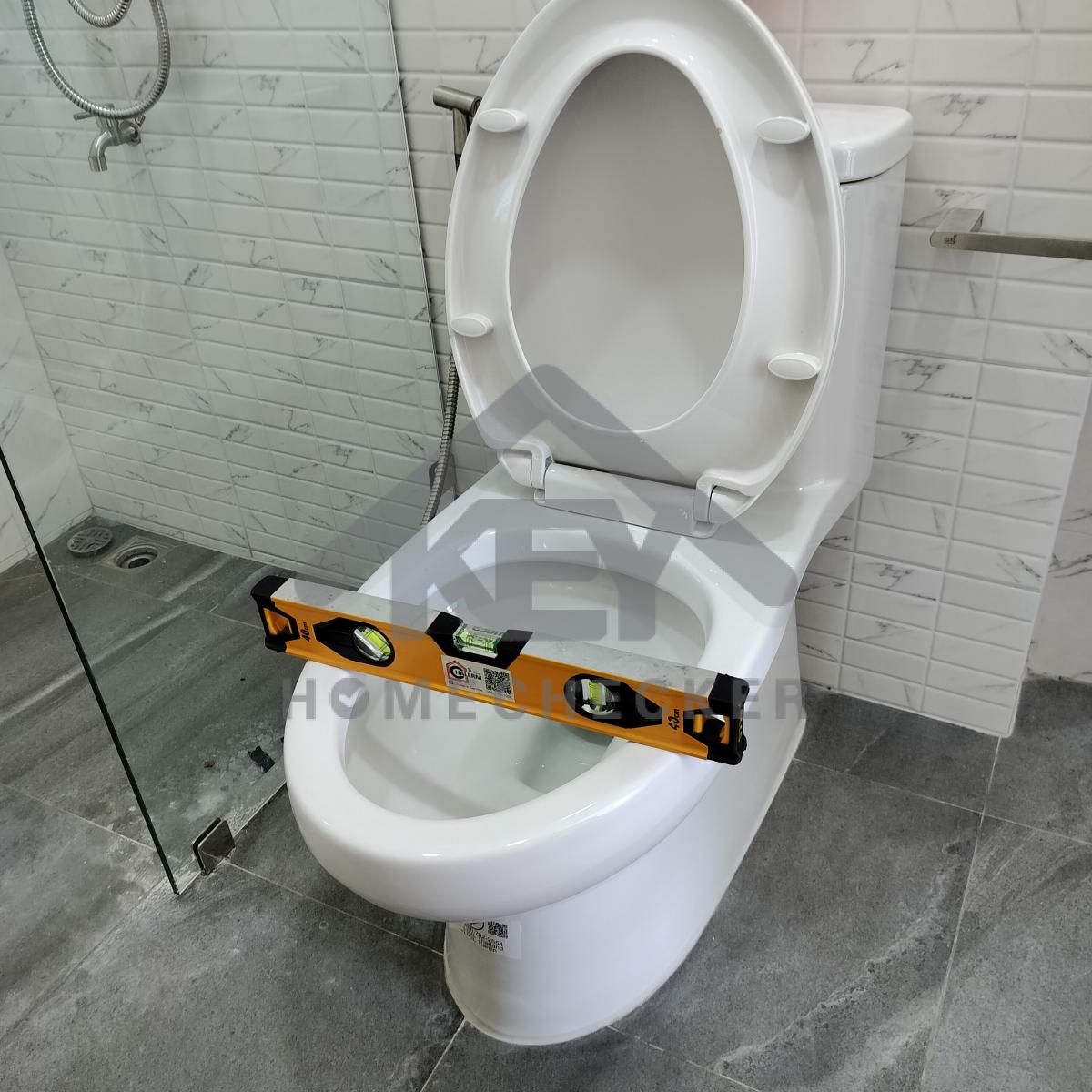

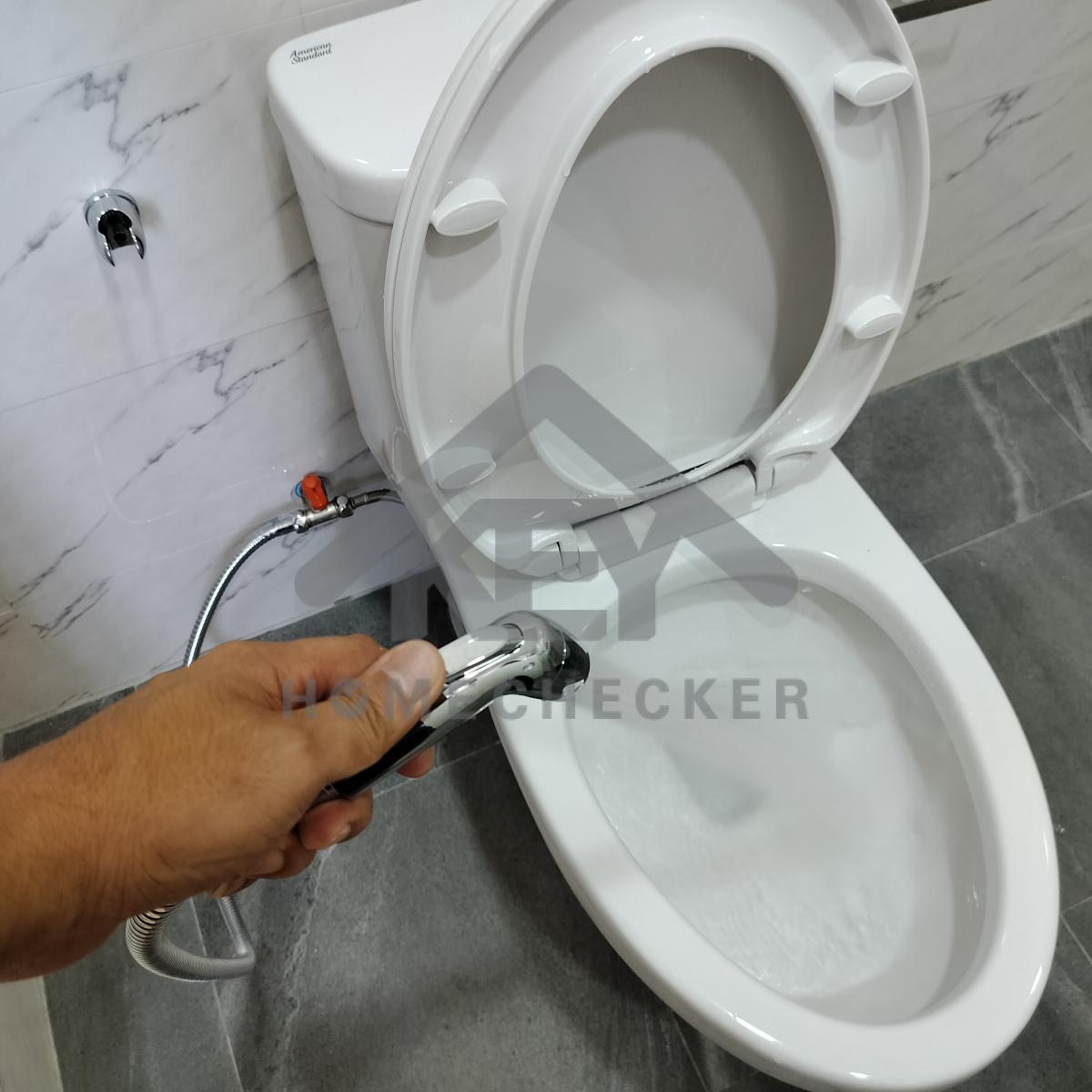

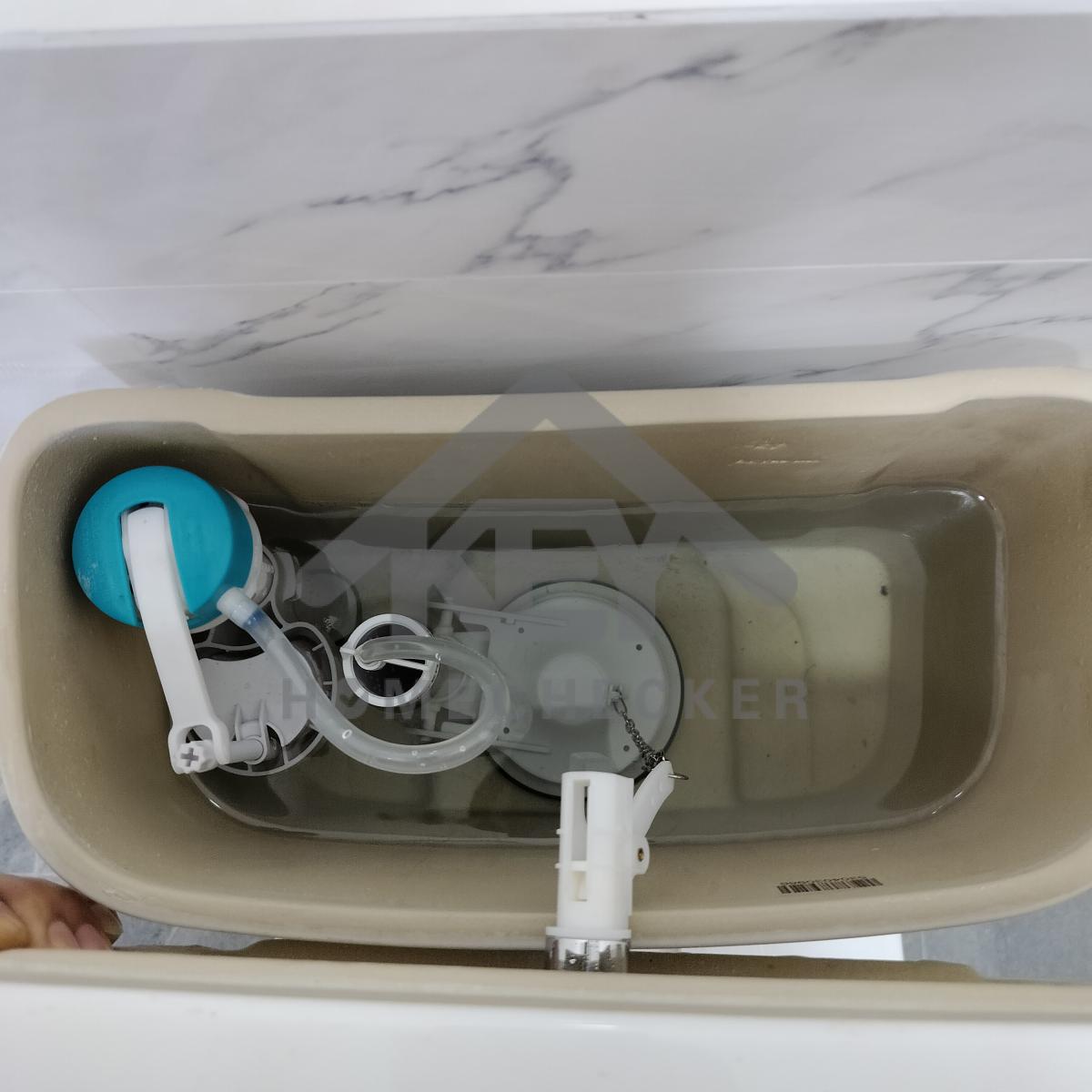

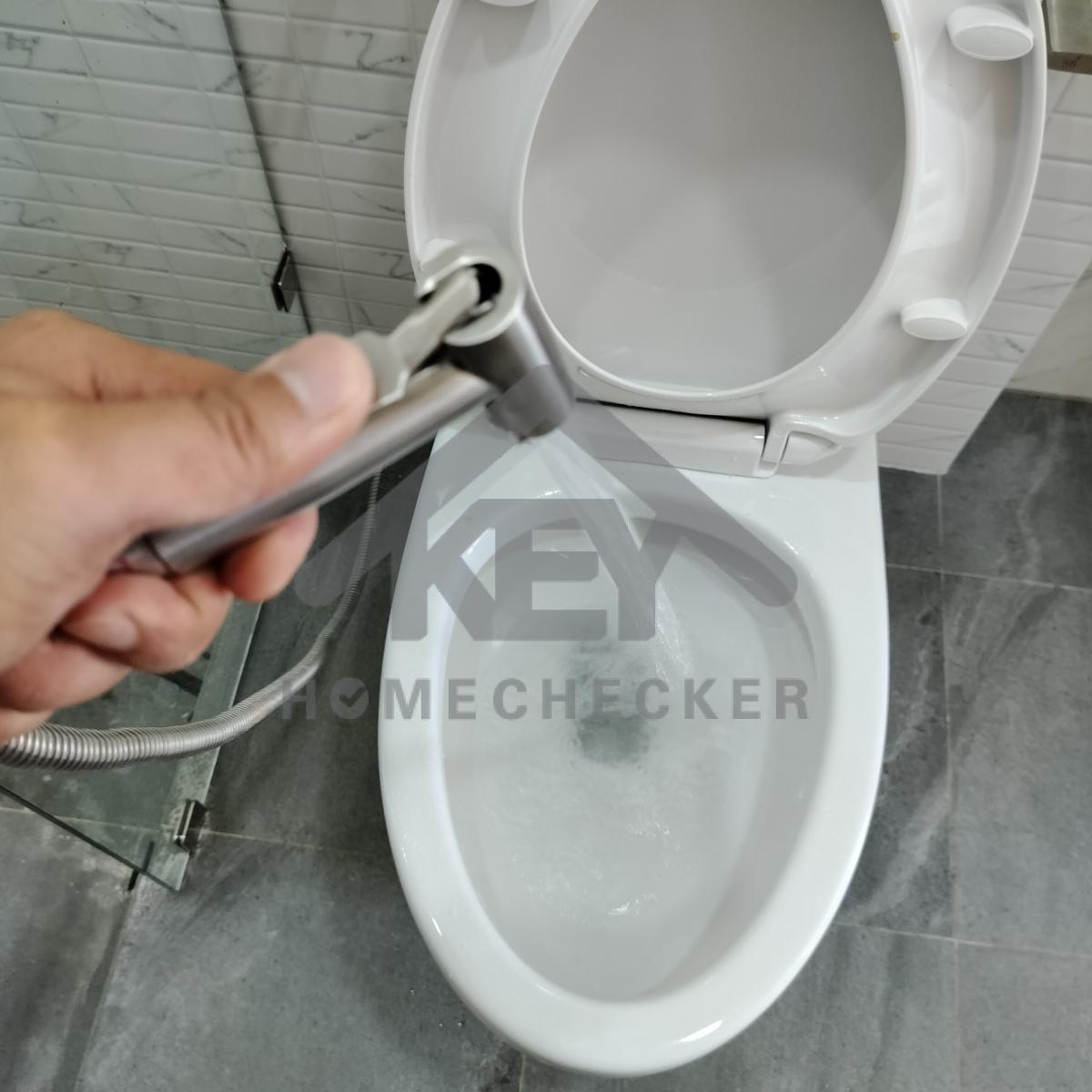

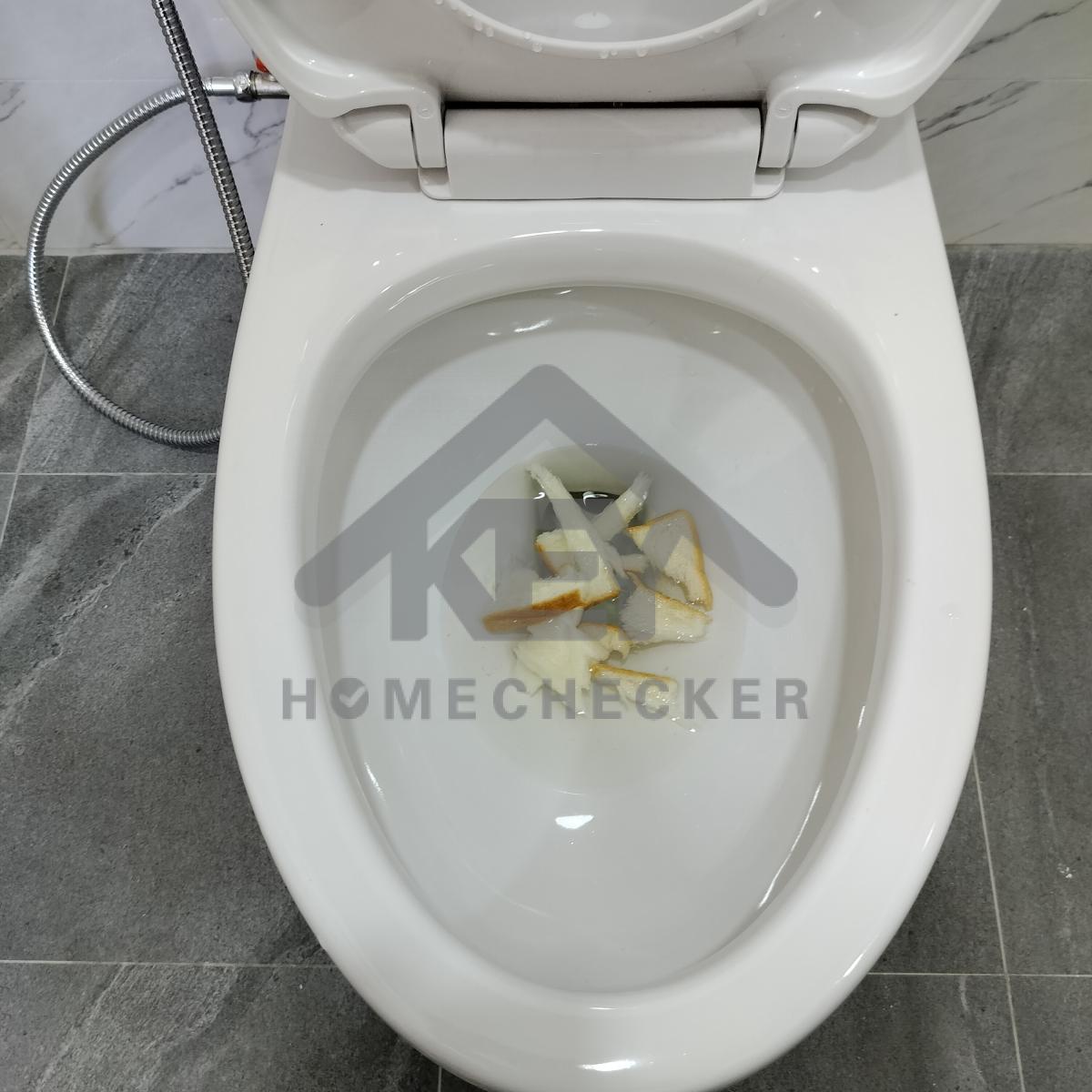

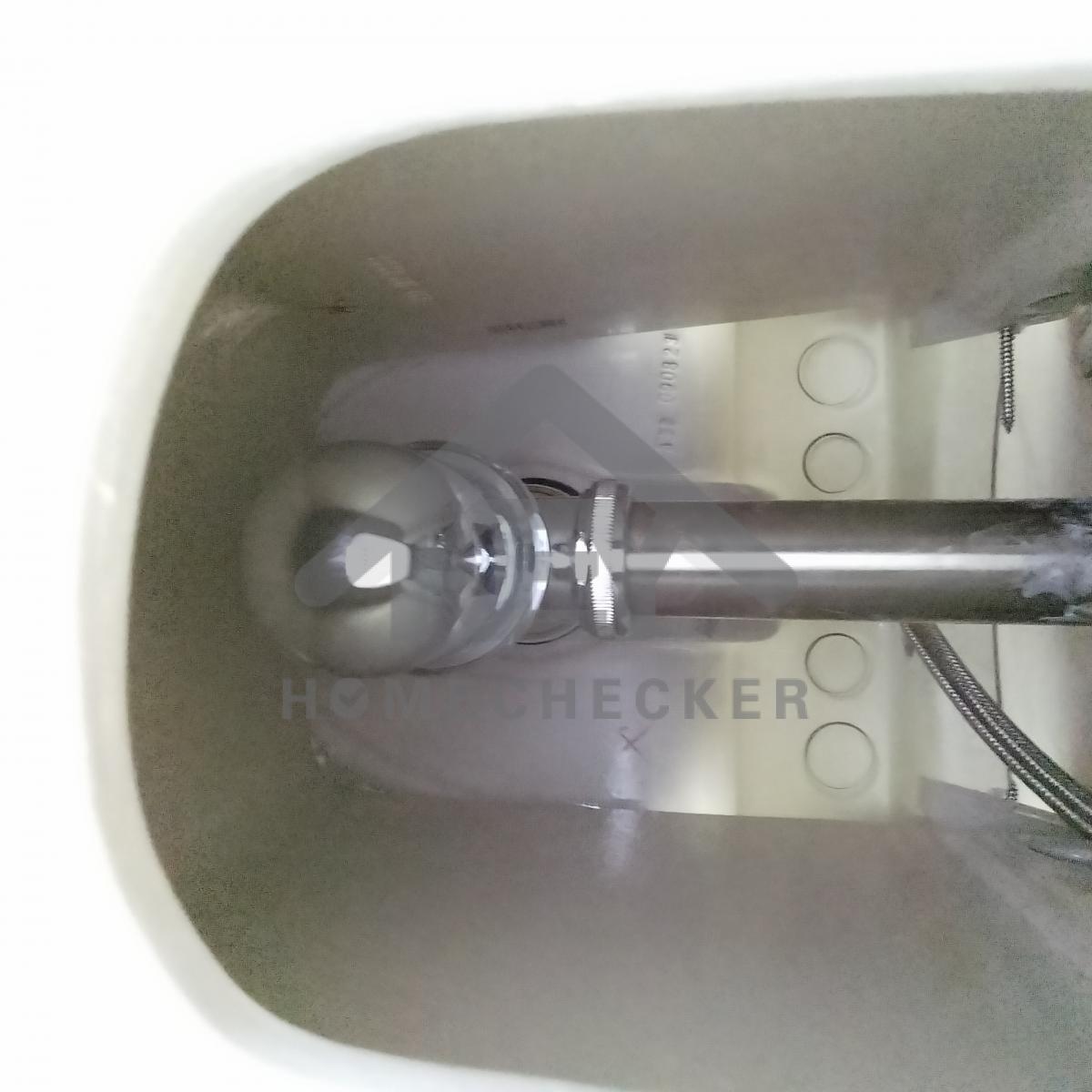

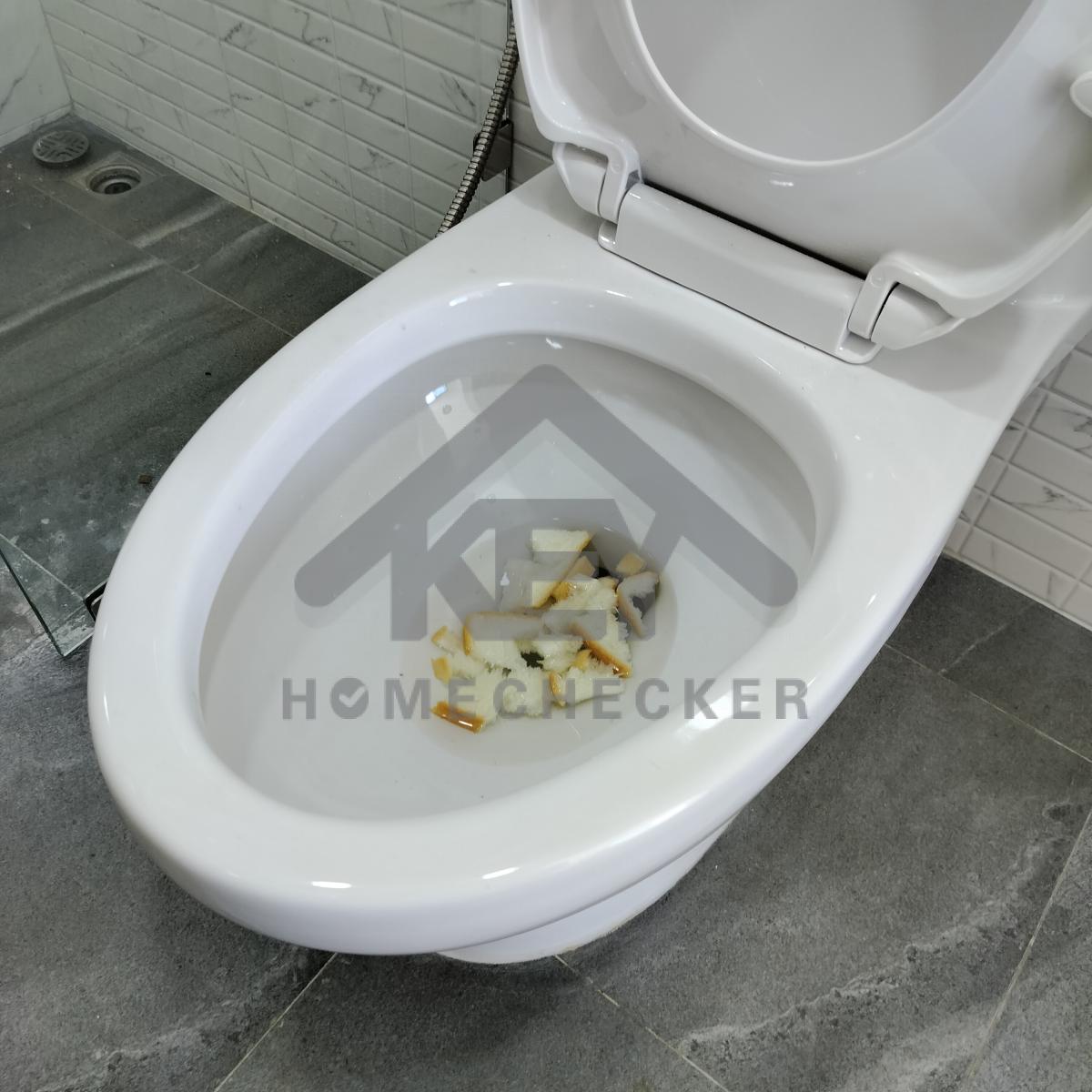

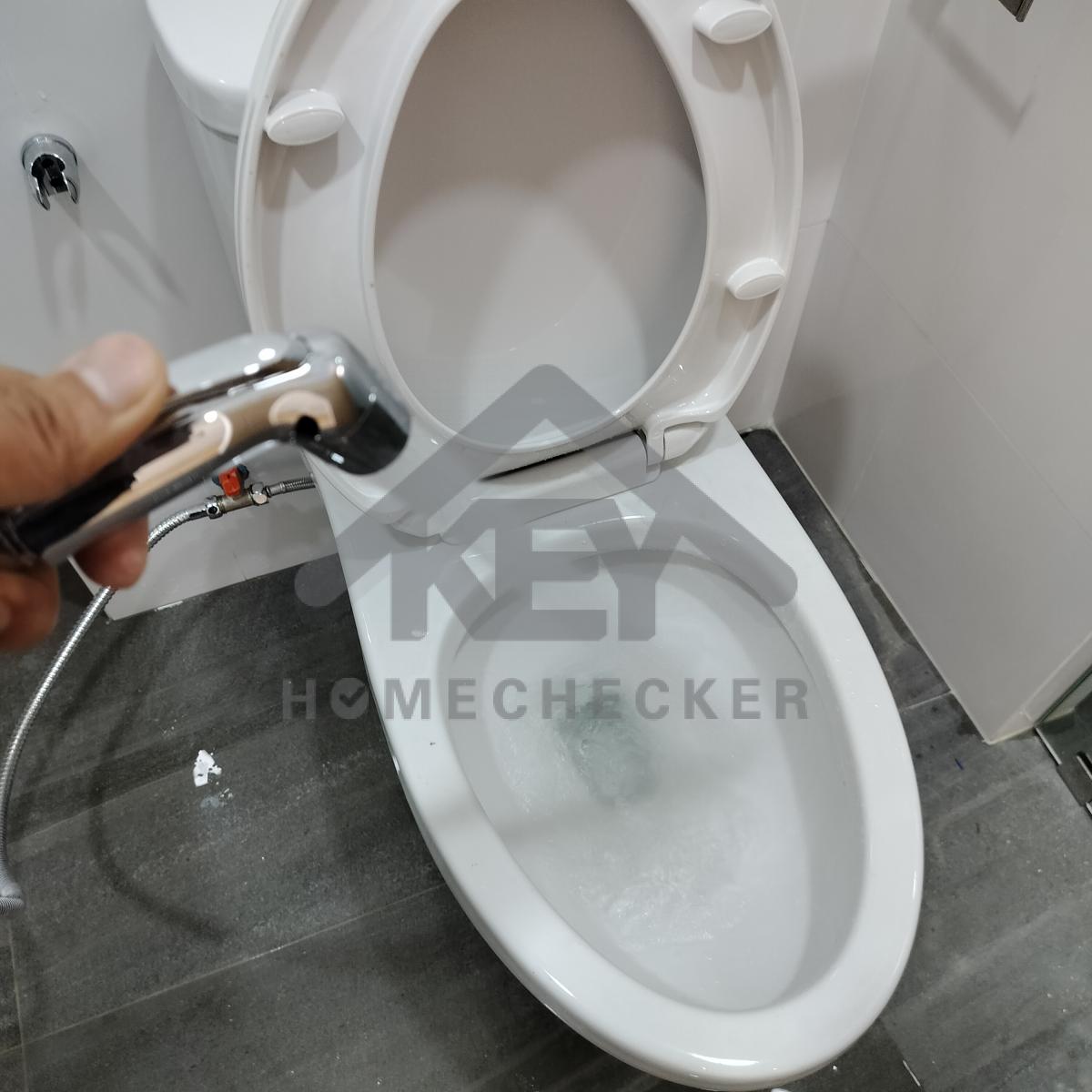

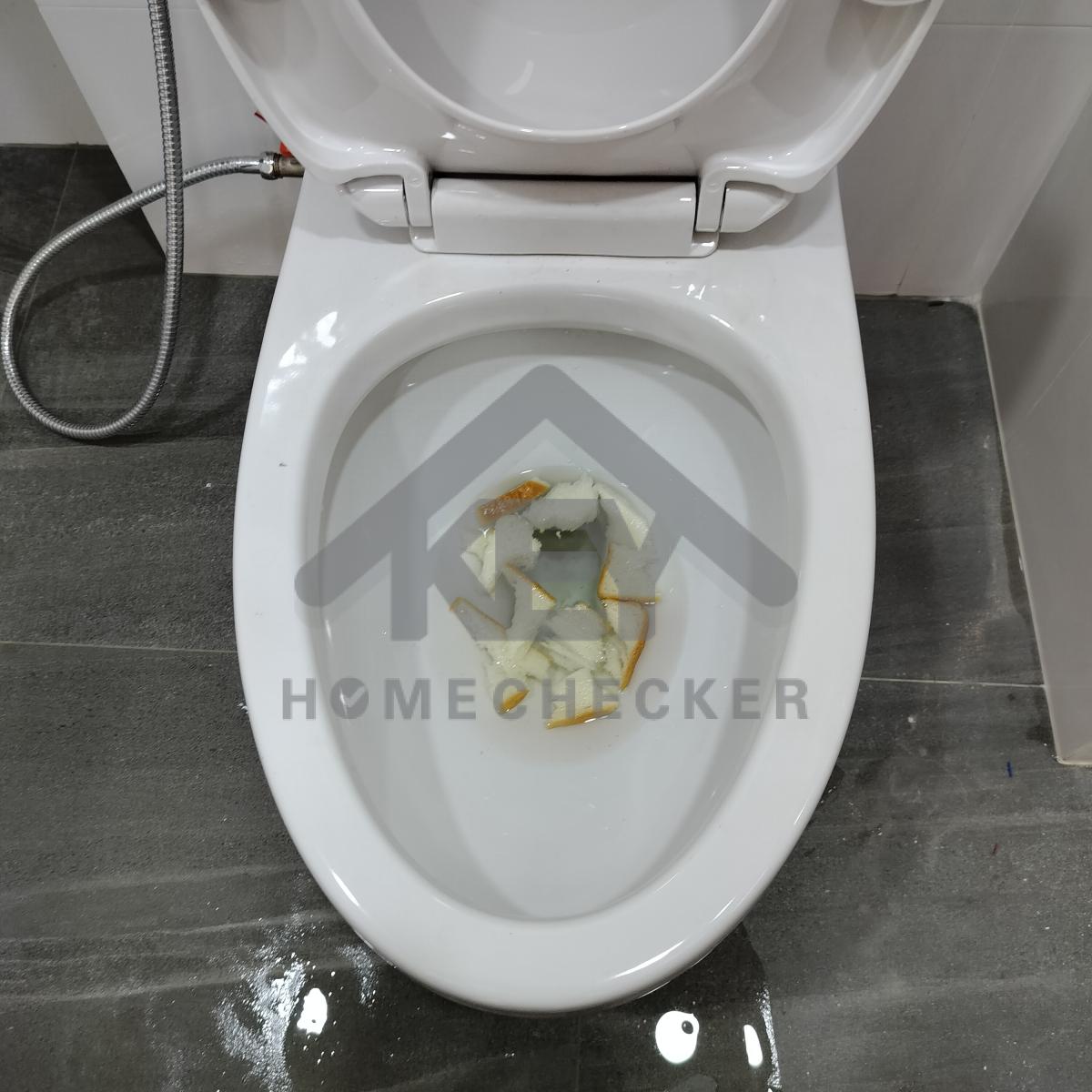

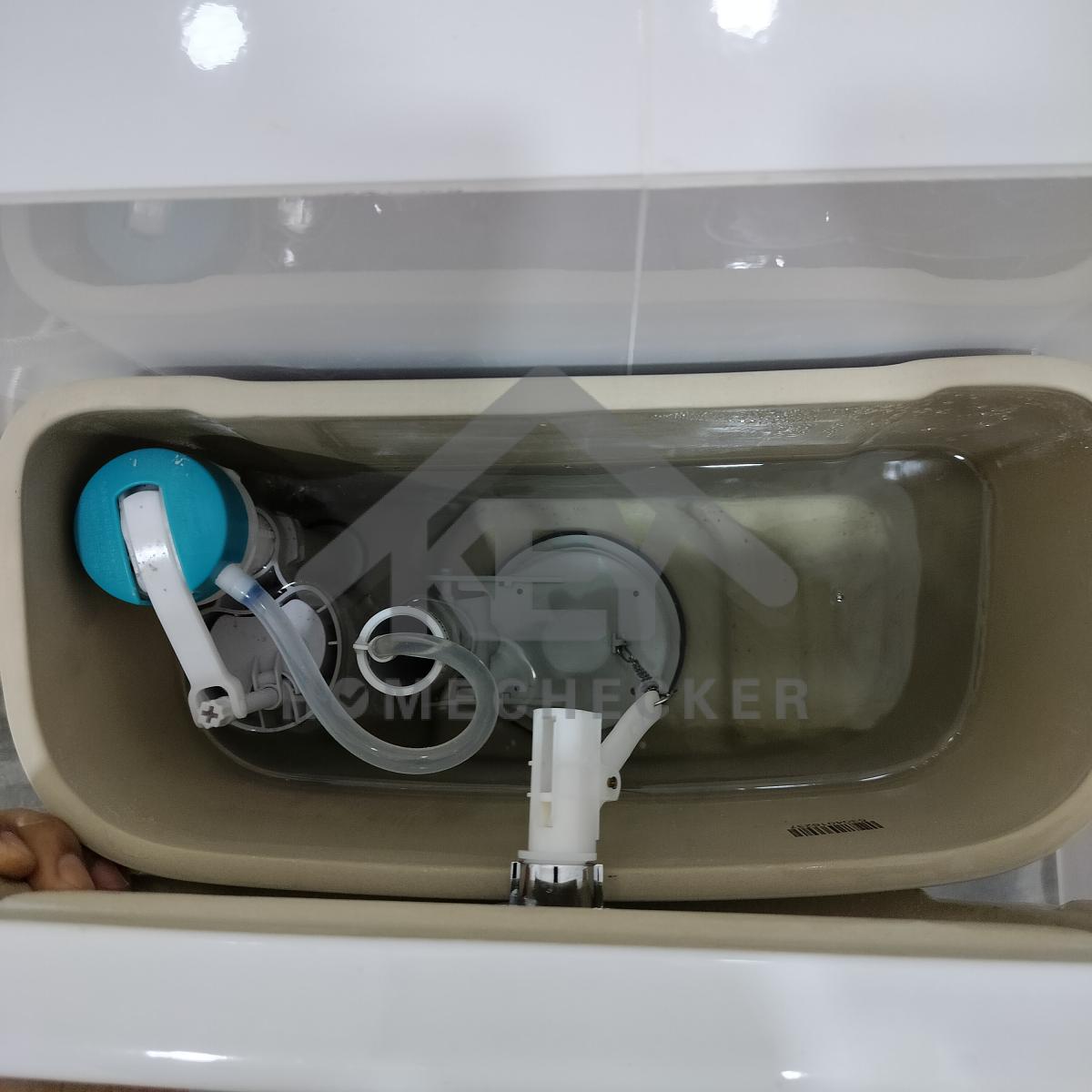

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานเก็บสีขอบกระเบื้องหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวขอบฝ้าเพดานทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวขอบฝ้าเพดานทั้งหมดให้เรียบร้อย
มุมกระเบื้องผนังมีตำหนิ
แก้ไข กระเบื้องผนังมีรอยเจาะ
แก้ไข ลอกสติ๊กเกอร์และทำความสะอาดคราบกาว
และเก็บงานเก็บสีบานประตูให้เรียบร้อย
แก้ไข ใส่หมุดเก็บหัวสกรูเก็บงานขอบวงกบทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบพื้นและขอบวงกบให้เรียบร้อย

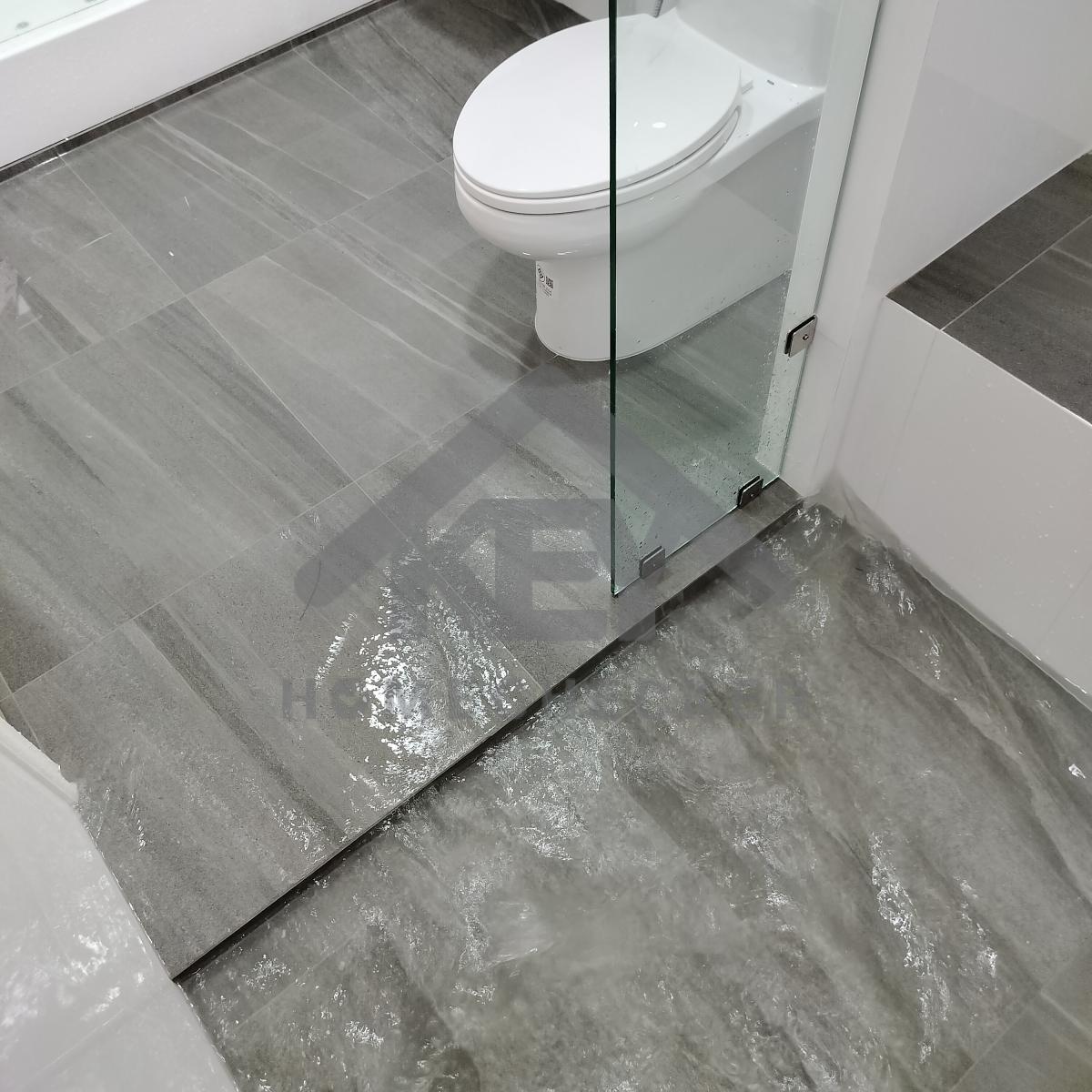

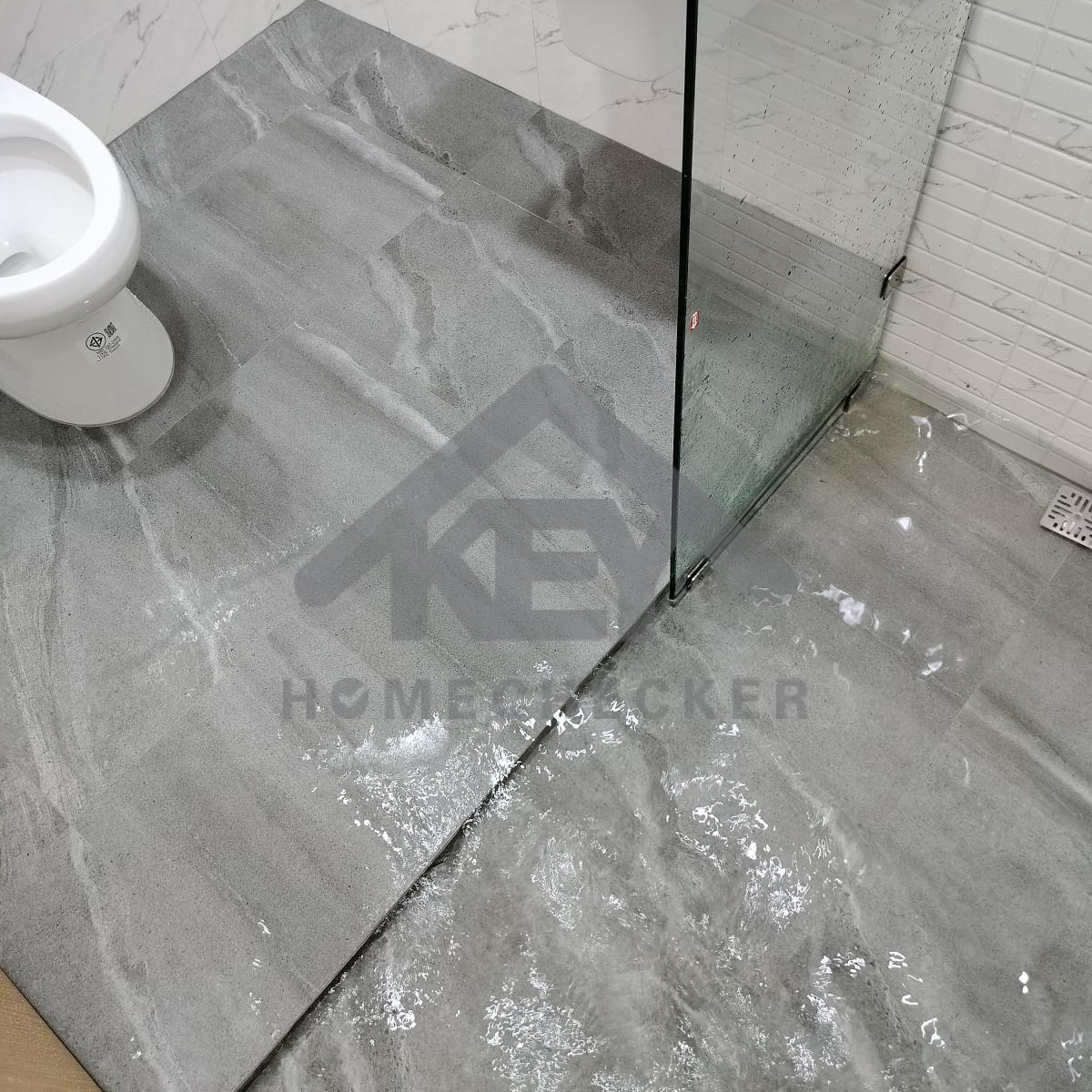

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
14. งานห้องน้ำชั้น 2 (2)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ทำความสะอาดฟลอเดรนให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ทำความสะอาดคราบกาวกระจกฉากกั้นให้เรียบร้อย
แก้ไข เก็บสีอลูมิเนียมขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานเก็บสีกระเบื้องขอบหน้าต่างให้เรียบร้อย
แก้ไข กระเบื้องแตกร้าว
แก้ไข เก็บงานซิลิโคนรอยต่อมุมวงกบ
และลอกสติ๊กเกอร์ทำความสะอาดคราบกาวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบพื้นและวงกบให้เรียบร้อย
แก้ไข ใส่หมุดเก็บหัวสกรูเก็บงานขอบวงกบทั้งหมดให้เรียบร้อย
แก้ไข เก็บซิลิโคนหรือยาแนวขอบฝ้าเพดานทั้งหมดให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
ผ่าน 134 รายการ
ที่ต้องแก้ไข 120 รายการ
