ตรวจรับบ้าน บ้านเดี่ยว 2 ชั้น จ.ลพบุรี

Social Share
299 views | 2 ปีที่แล้ว

ตรวจรับบ้าน บ้านเดี่ยว 2 ชั้น จ.ลพบุรี

ตรวจรับบ้าน บ้านเดี่ยว 2 ชั้น จ.ลพบุรี   กับ Keyhomechecker

  • ตรวจเสร็จรับรายงานทันที
  • ตรวจละเอียด เครื่องมือครบครัน ดูตัวอย่างรายงานด้านล่าง
  • มีโดรนคอยตรวจดูมาตรฐานของหลังคา

ติดต่อ :  https://facebook.com/IKeyhomechecker

Line :  https://lin.ee/3gEhZ9bA

รายงานการตรวจบ้าน อภิทาวน์ อยุธยา | Api Town Ayutthaya (98-355)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: บ้านเดี่ยว 2 ชั้น จ.ลพบุรี
รายงาน: รายงานการตรวจบ้าน บ้านเดี่ยว 2 ชั้น จ.ลพบุรี
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 12 เม.ย. 2022

ผังบ้านหรือคอนโด

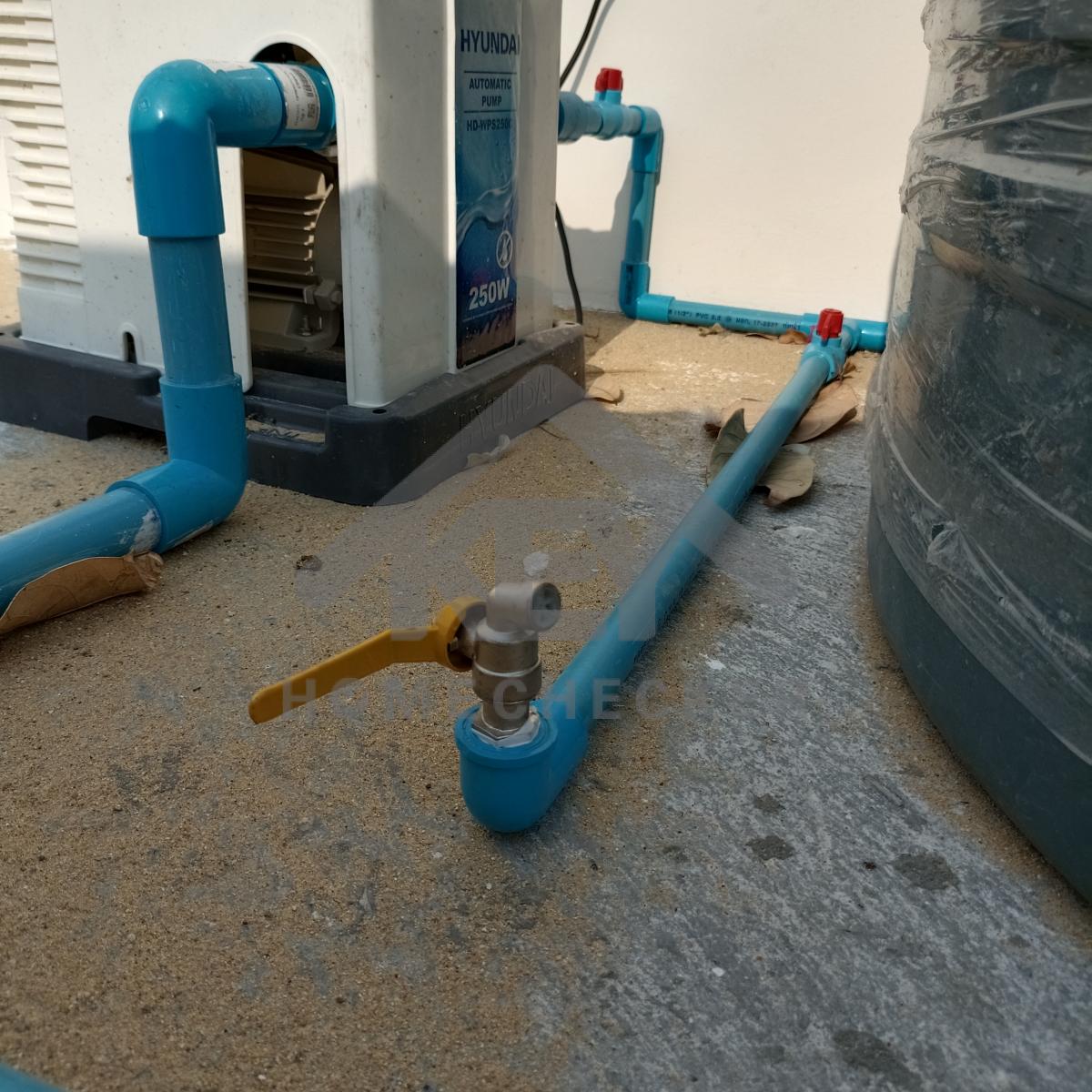

1. งานประปา ปั้ม และสุขาภิบาล

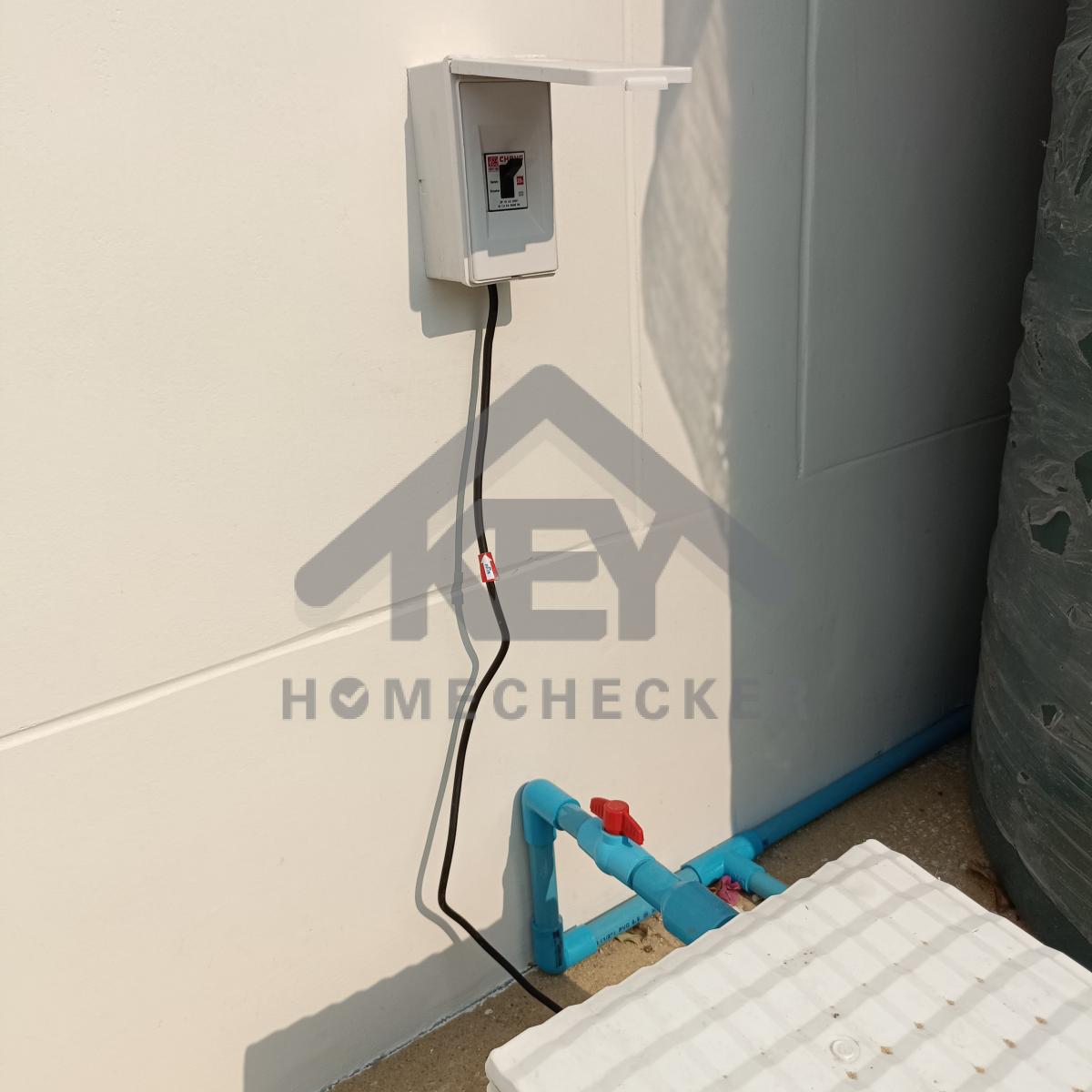

งานประปา ปั้ม และสุขาภิบาล

ยึดสกรูฝาครอบปั๊มน้ำให้แน่นหนา

งานประปา ปั้ม และสุขาภิบาล

ติดตั้งก๊อกน้ำและเก็บงานให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

มีน้ำรั่วซึมข้อต่อ และท่อน้ำบิดงอแก้ไขให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

เก็บงานท่อน้ำและล็อคท่อให้แน่นหนา

งานประปา ปั้ม และสุขาภิบาล

ทาเก็บสีท่อระบายน้ำให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

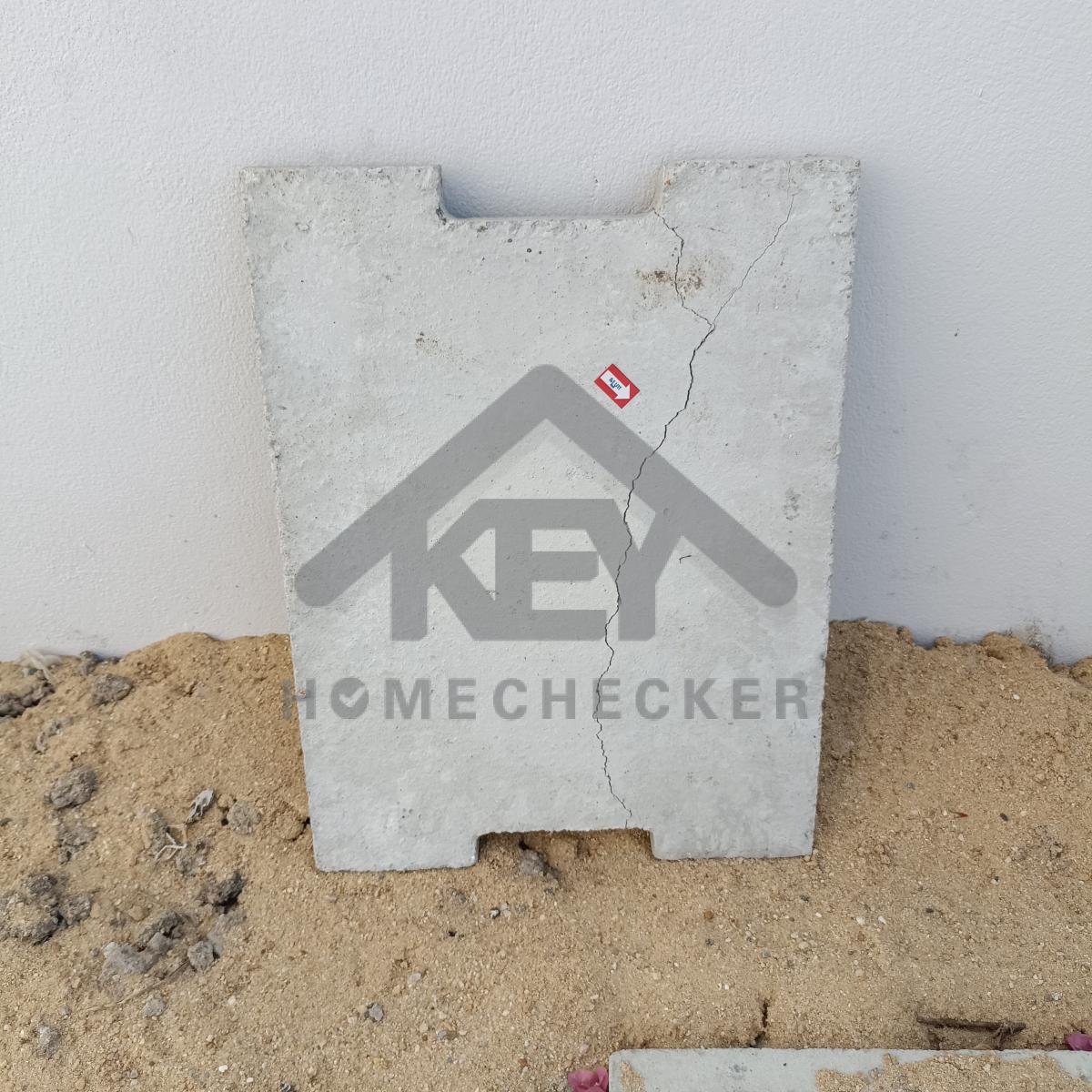

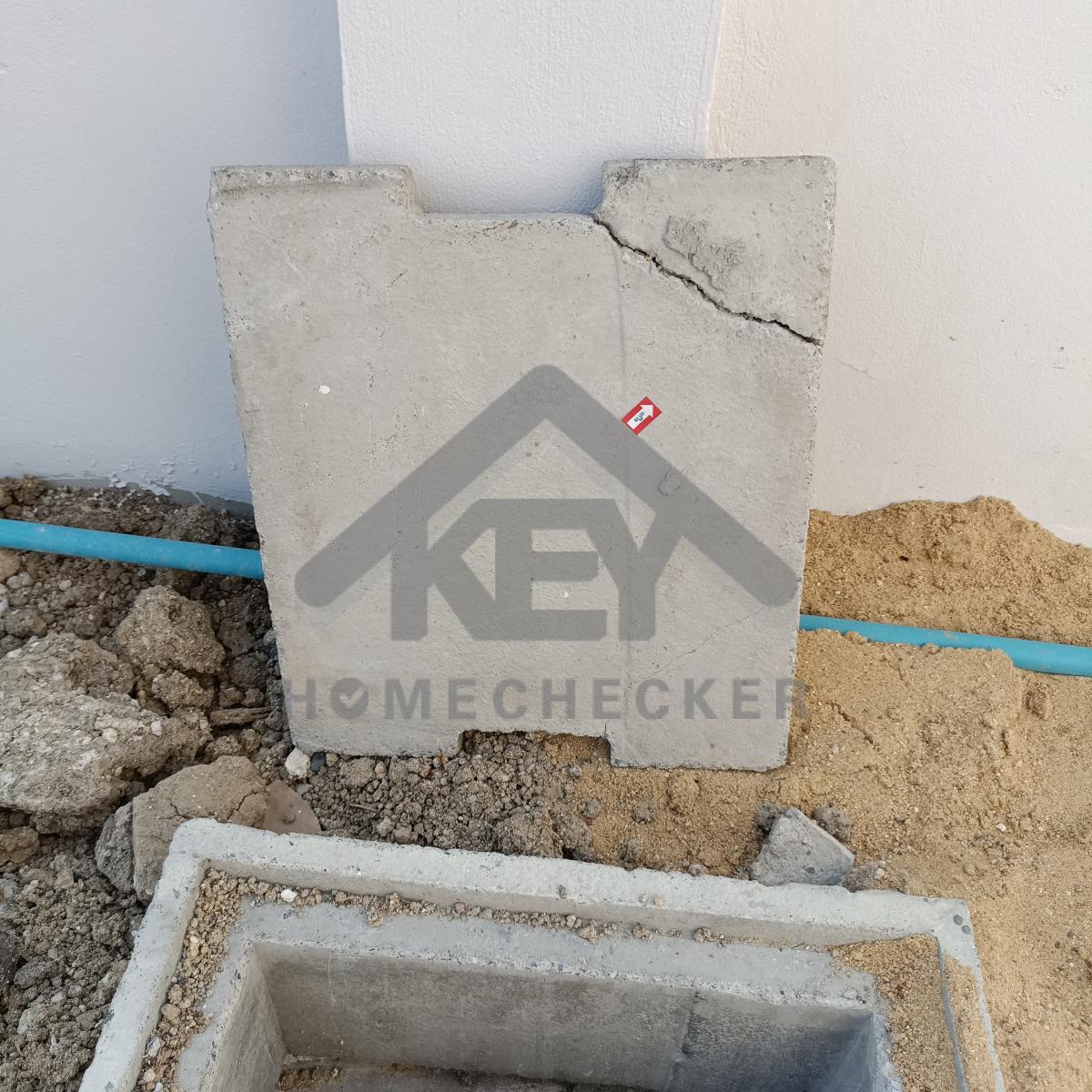

ฝาบ่อพักแตกเปลี่ยนใหม่

งานประปา ปั้ม และสุขาภิบาล

ฝาบ่อพักแตกเปลี่ยนใหม่

งานประปา ปั้ม และสุขาภิบาล

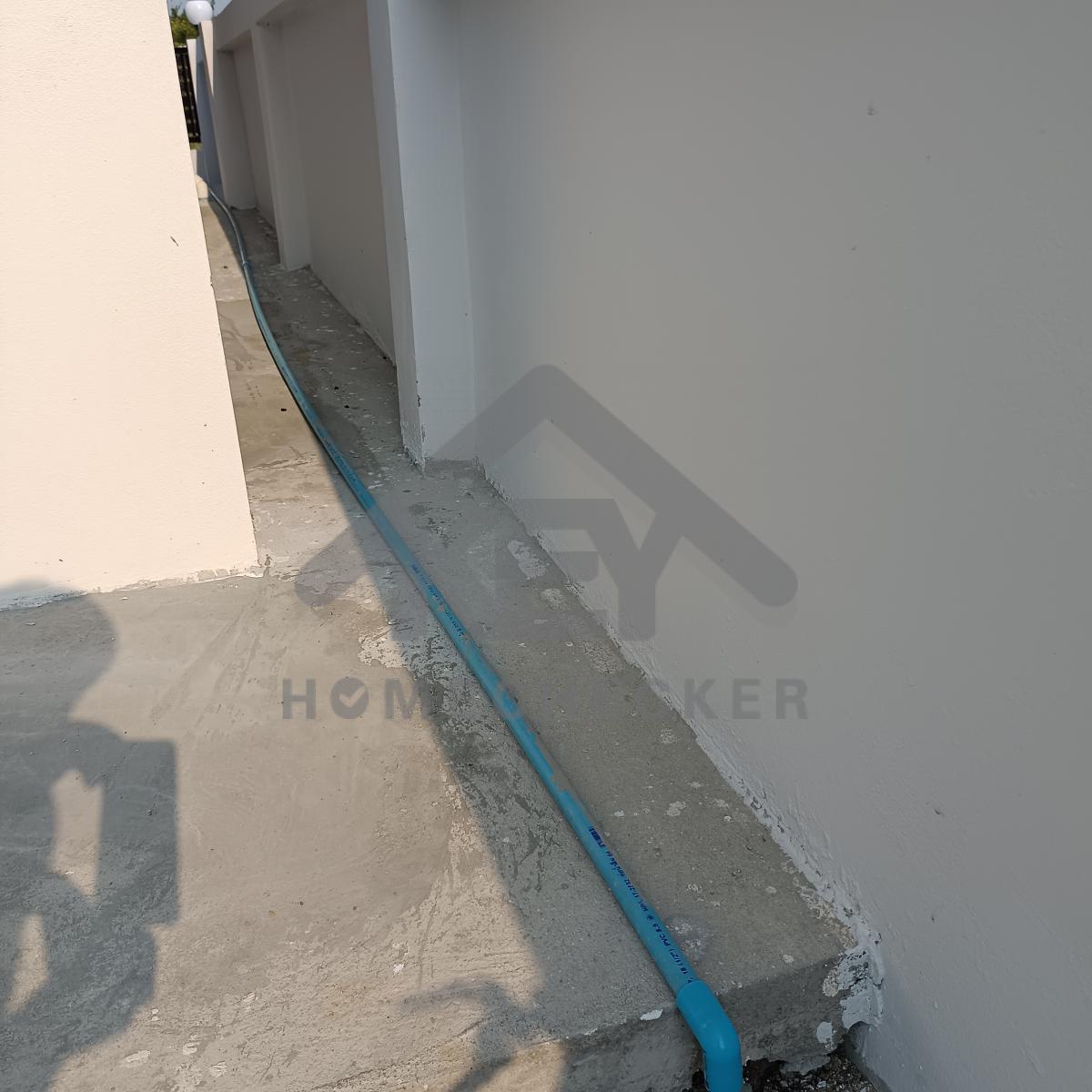

บ่อพักและการระบายน้ำ น้ำซึมลงใต้ดินทั้งหมด

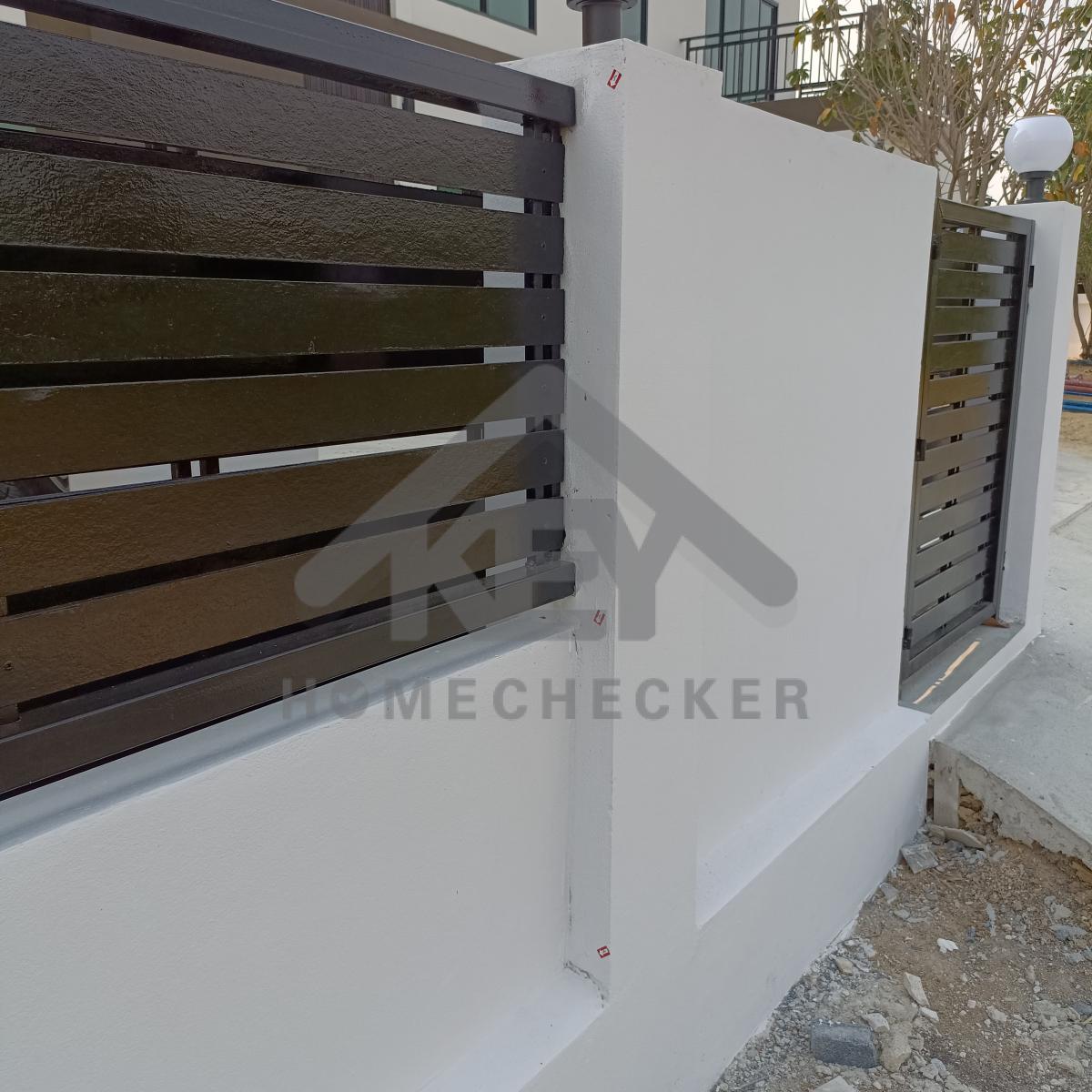

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

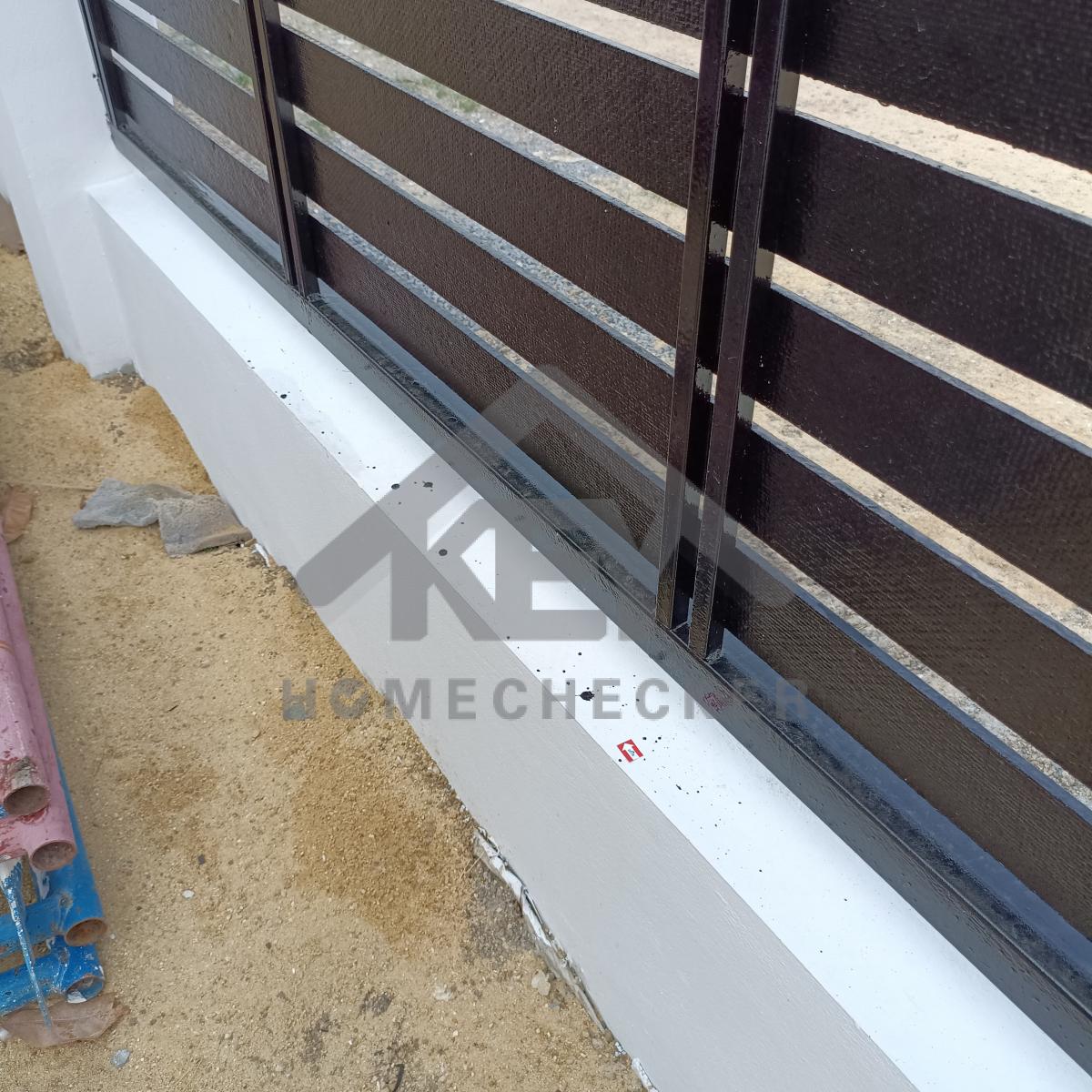

แก้ไข สีน้ำตาลตัดขอบ สีด่างไม่เสมอกัน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

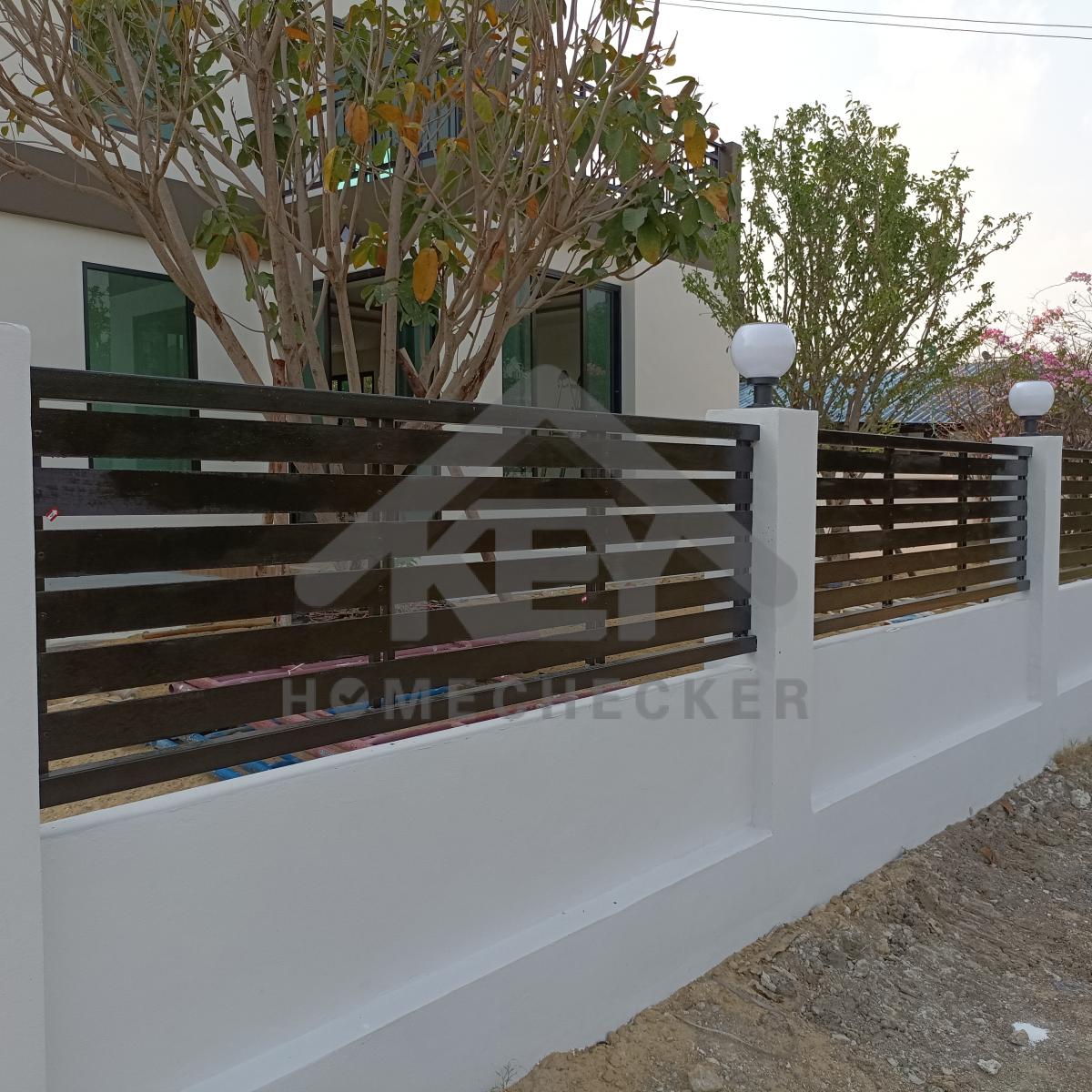

แก้ไขเก็บงานเก็บสีกำแพงรั้วให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไขทาเก็บสีไม้ระแนงรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไขทำความสะอาดเก็บสี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

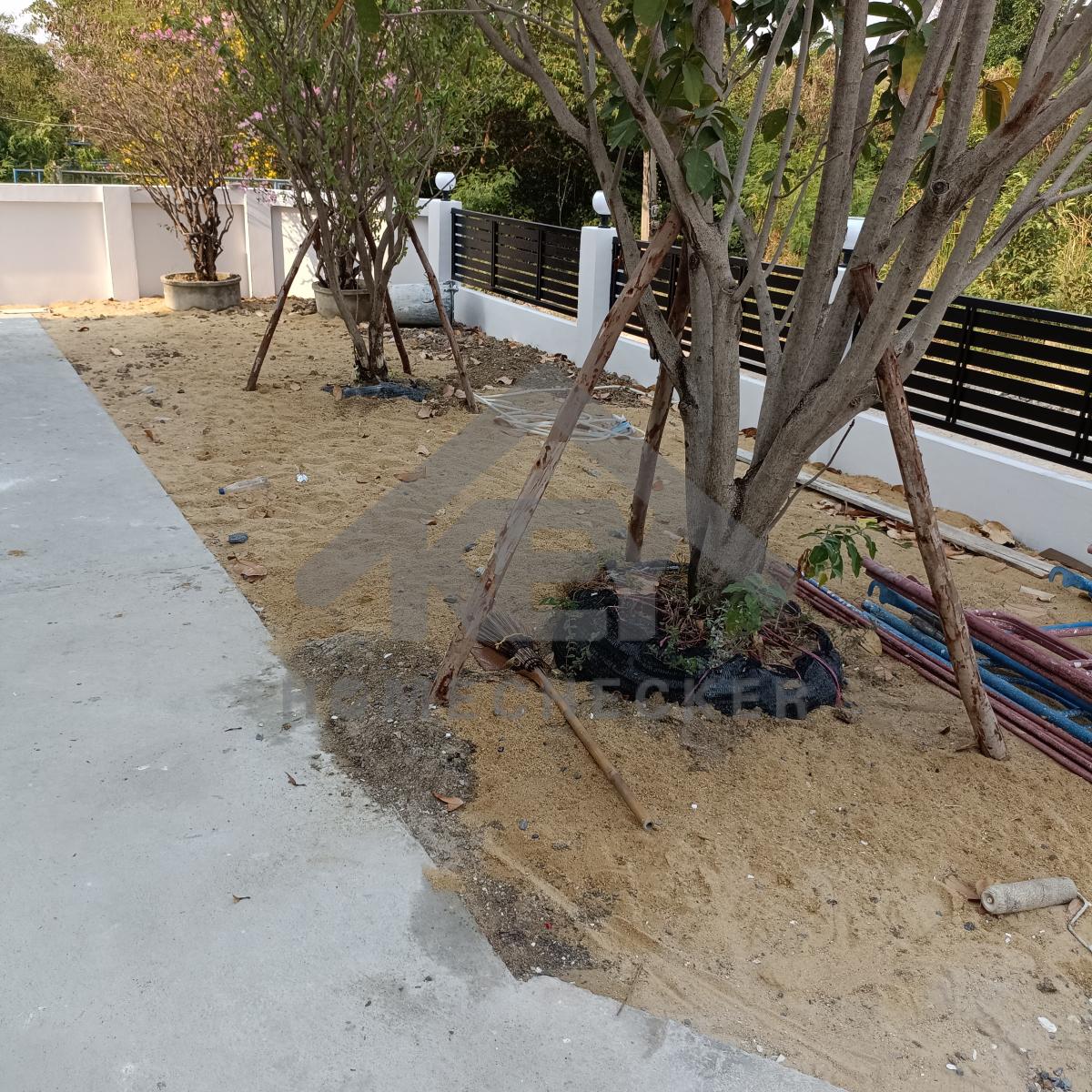

ปรับระดับพื้นรอบบ้านทั้งหมดให้เรียบร้อย

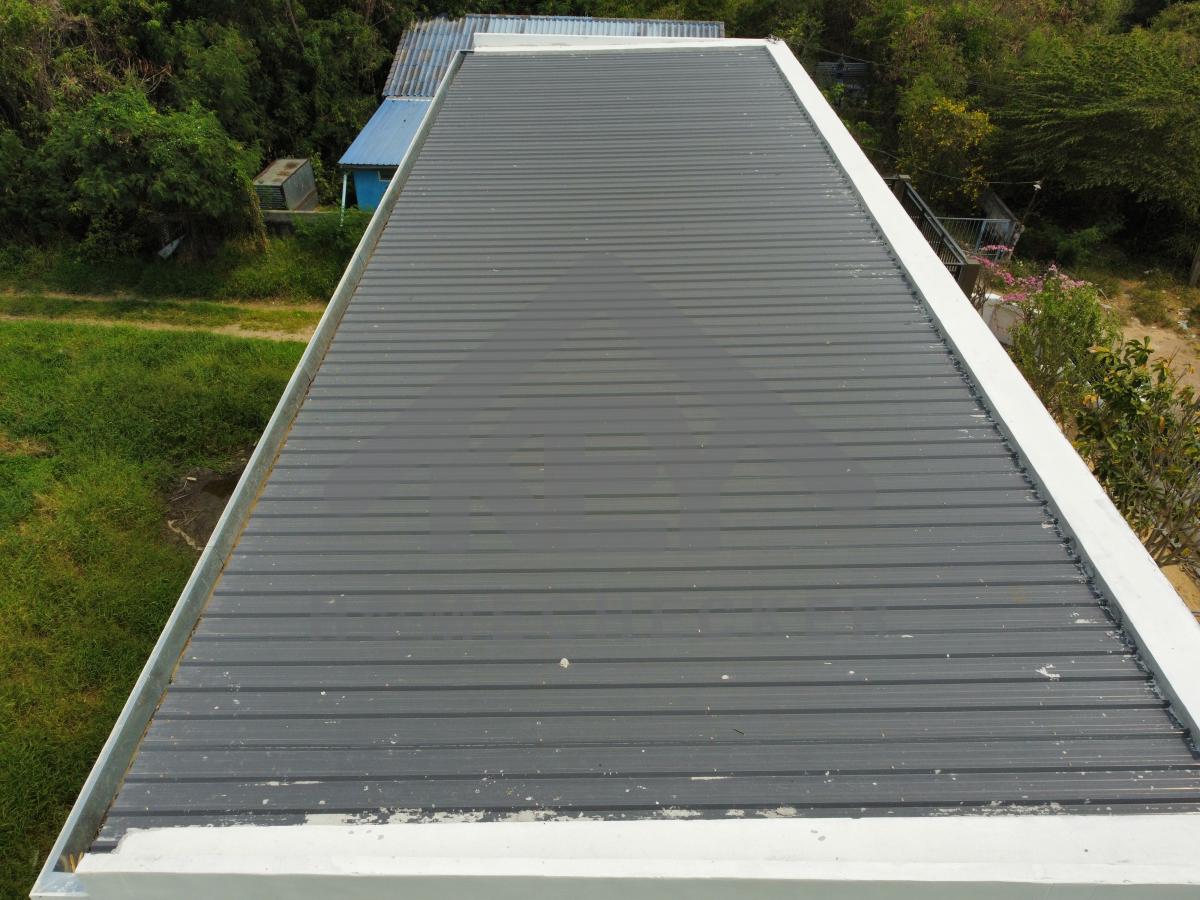

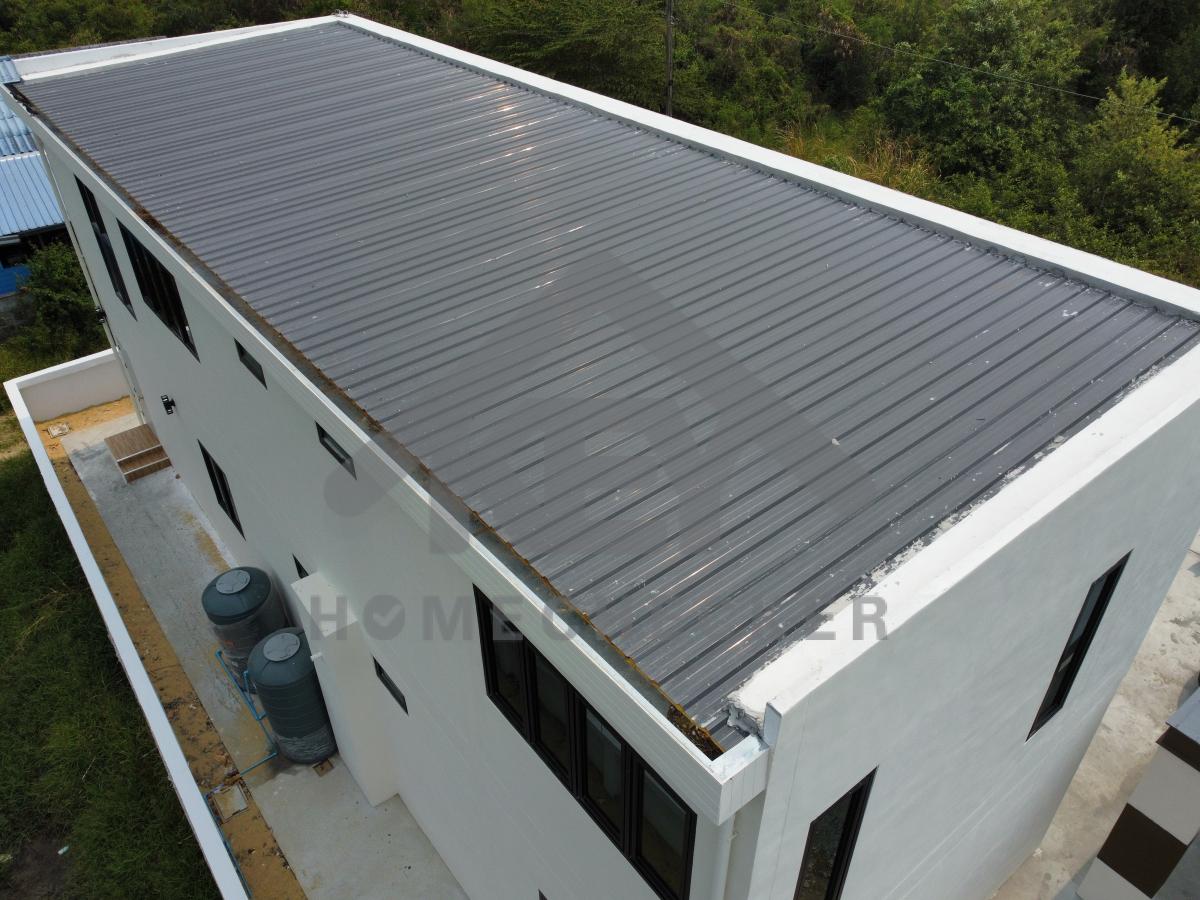

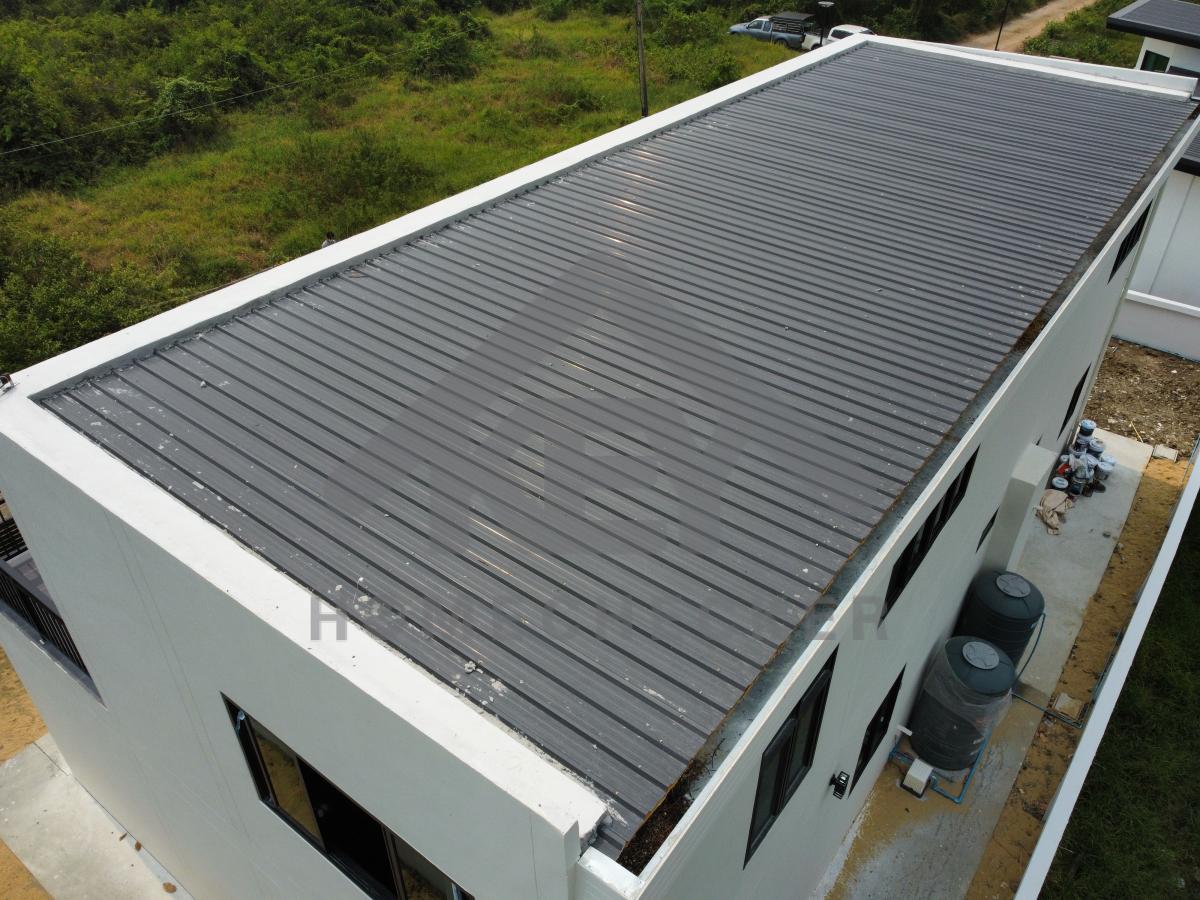

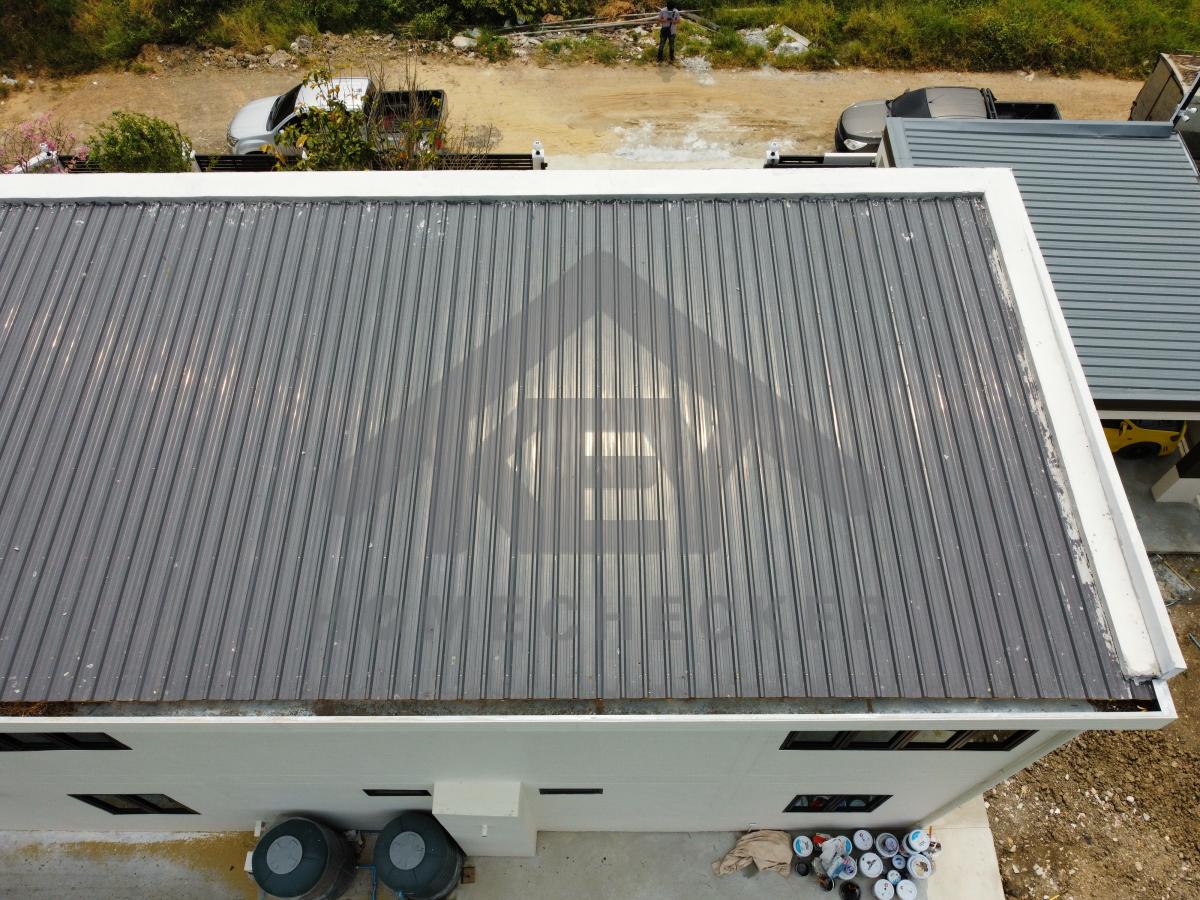

3. งานตรวจสอบหลังคา

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

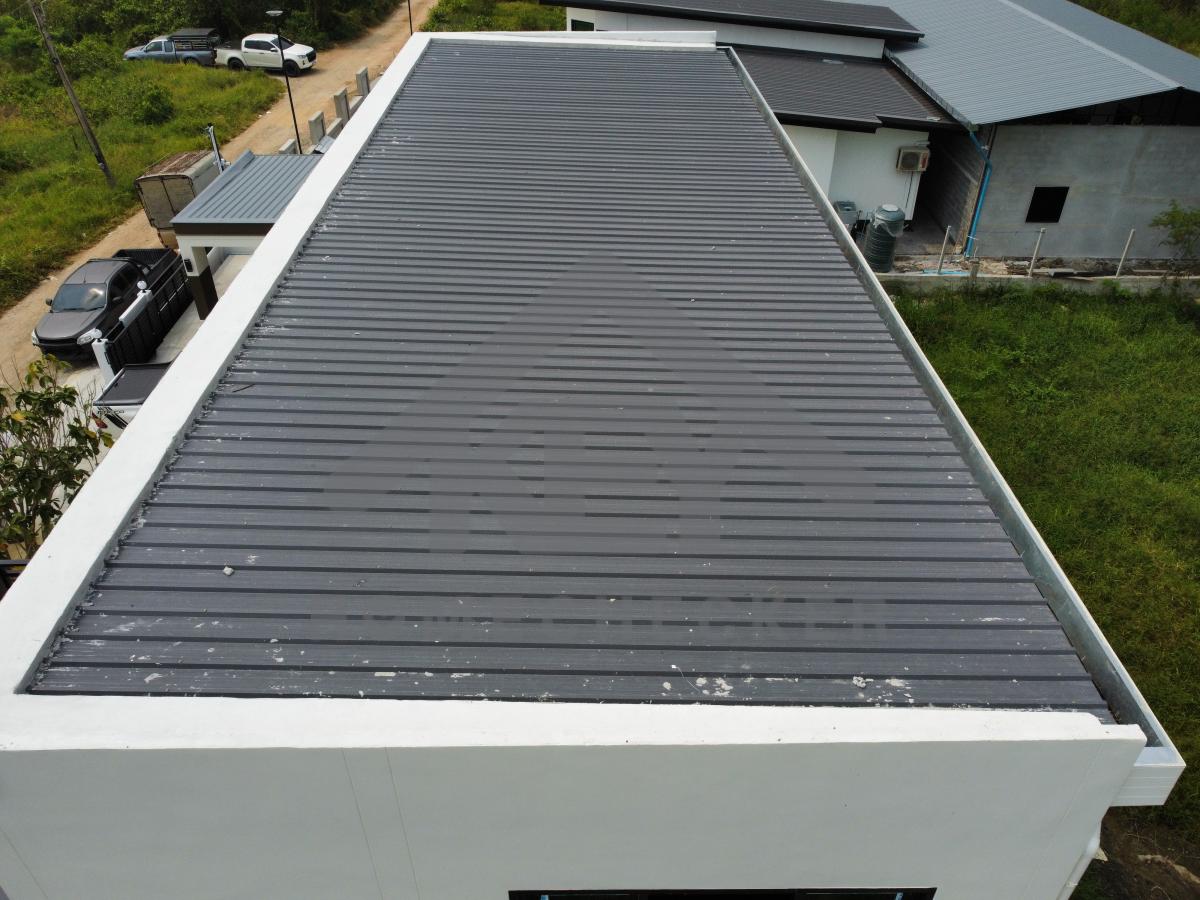

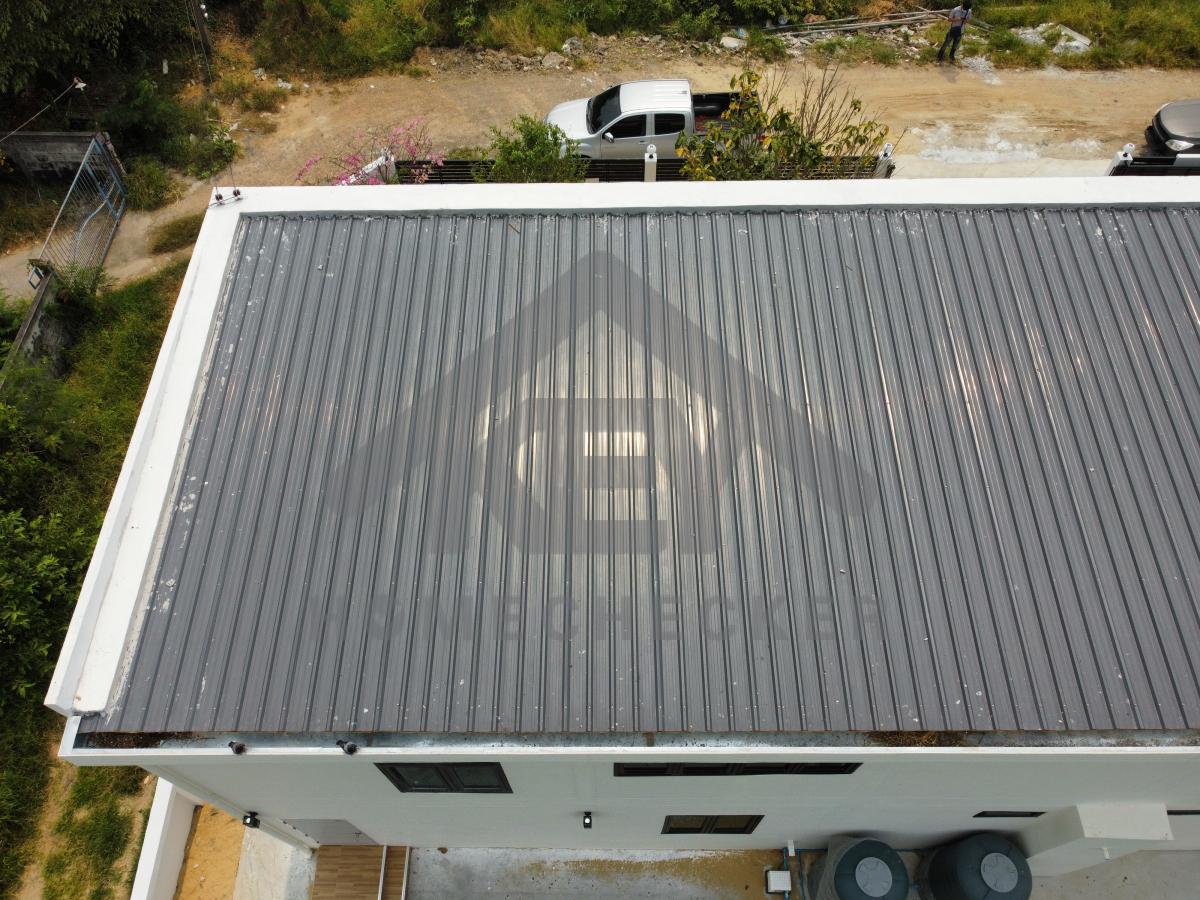

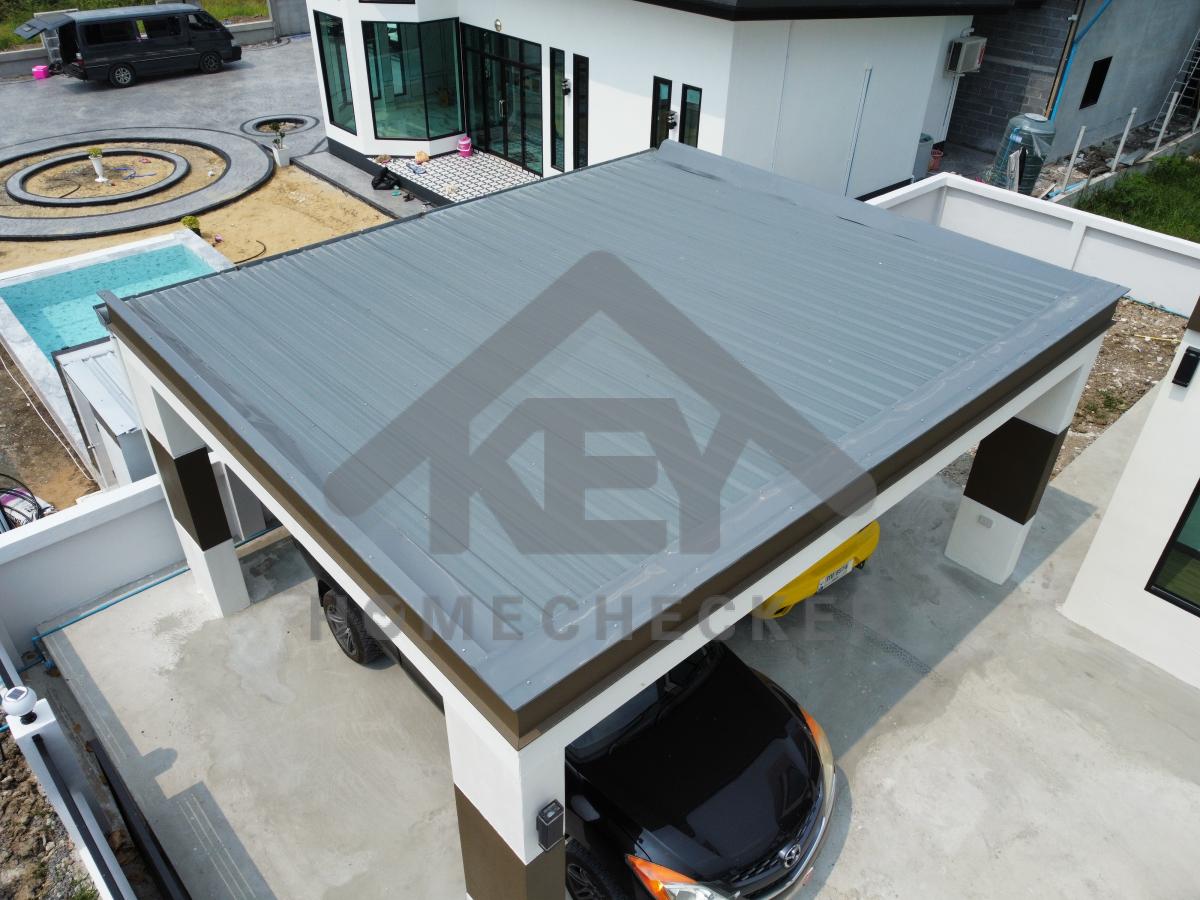

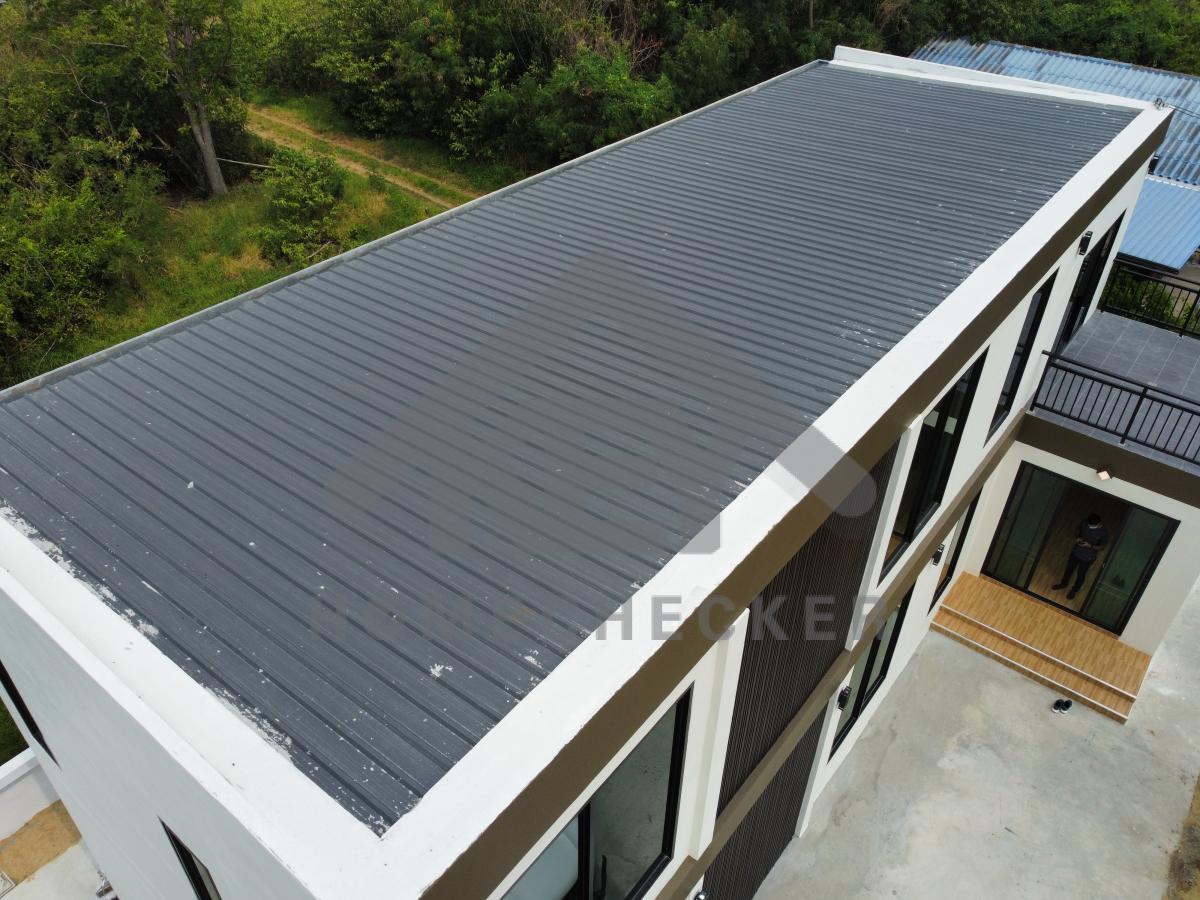

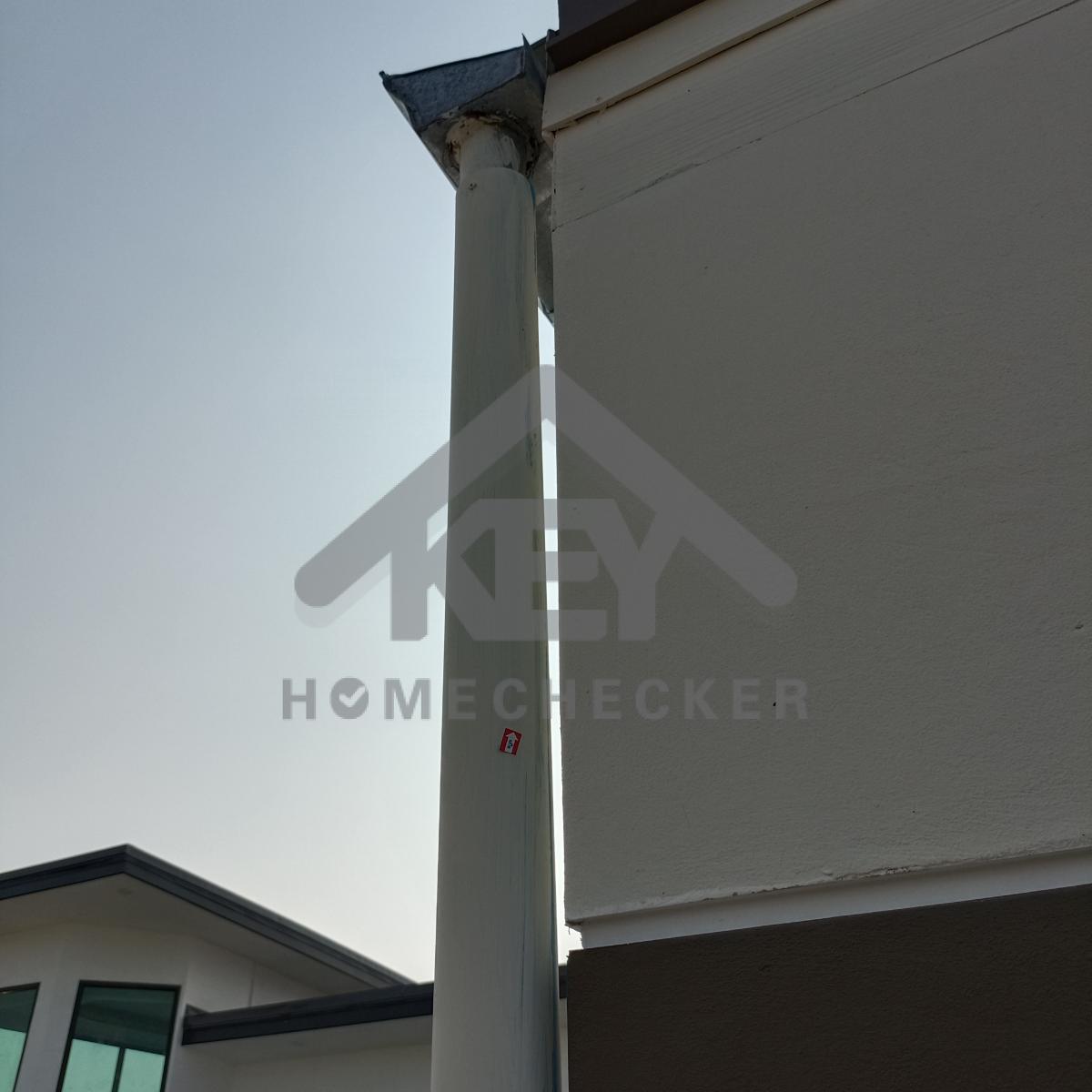

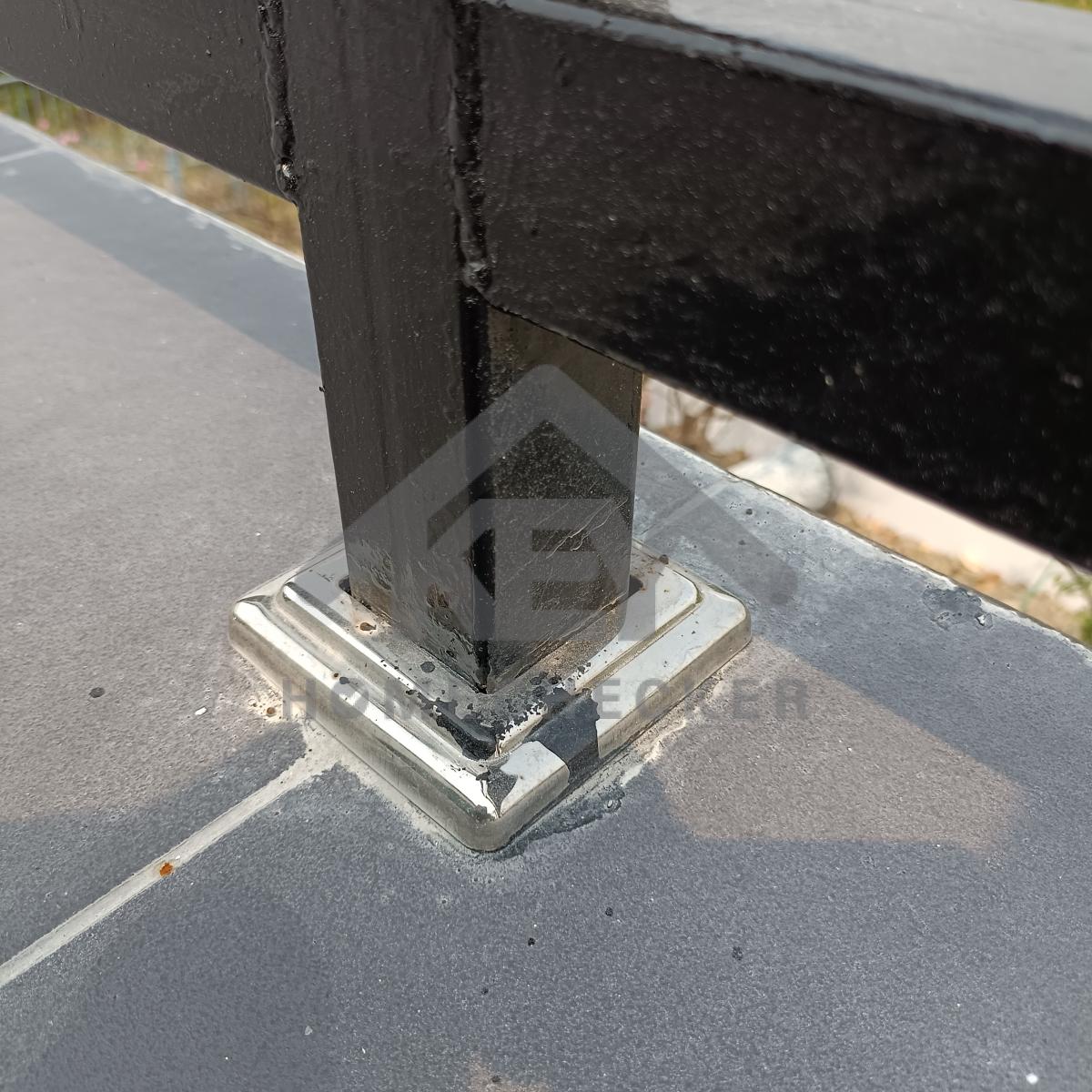

งานหลังคา งานเรียบร้อยดี
(แนะนำใส่ตาข่ายรางน้ำกันนกทำรังเพิ่มเติม)

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานหลังคา งานเรียบร้อยดี
(แนะนำใส่ตาข่ายรางน้ำกันนกทำรังเพิ่มเติม)

งานตรวจสอบหลังคา

งานหลังคา งานเรียบร้อยดี
(แนะนำใส่ตาข่ายรางน้ำกันนกทำรังเพิ่มเติม)

งานตรวจสอบหลังคา

งานหลังคา งานเรียบร้อยดี
(แนะนำใส่ตาข่ายรางน้ำกันนกทำรังเพิ่มเติม)

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานเรียบร้อยดี

งานตรวจสอบหลังคา

งานหลังคา งานเรียบร้อยดี
(แนะนำใส่ตาข่ายรางน้ำกันนกทำรังเพิ่มเติม)

งานตรวจสอบหลังคา

Complete

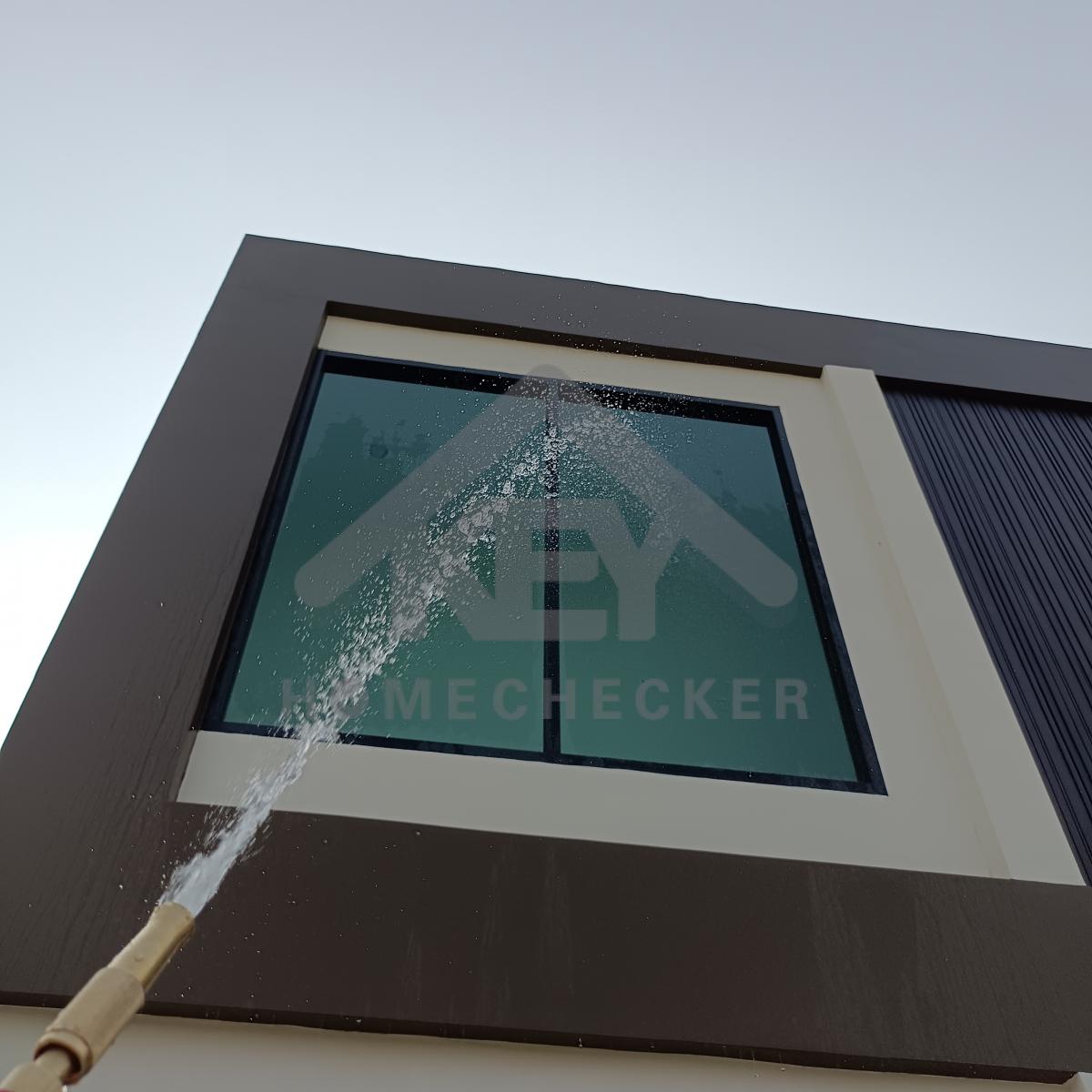

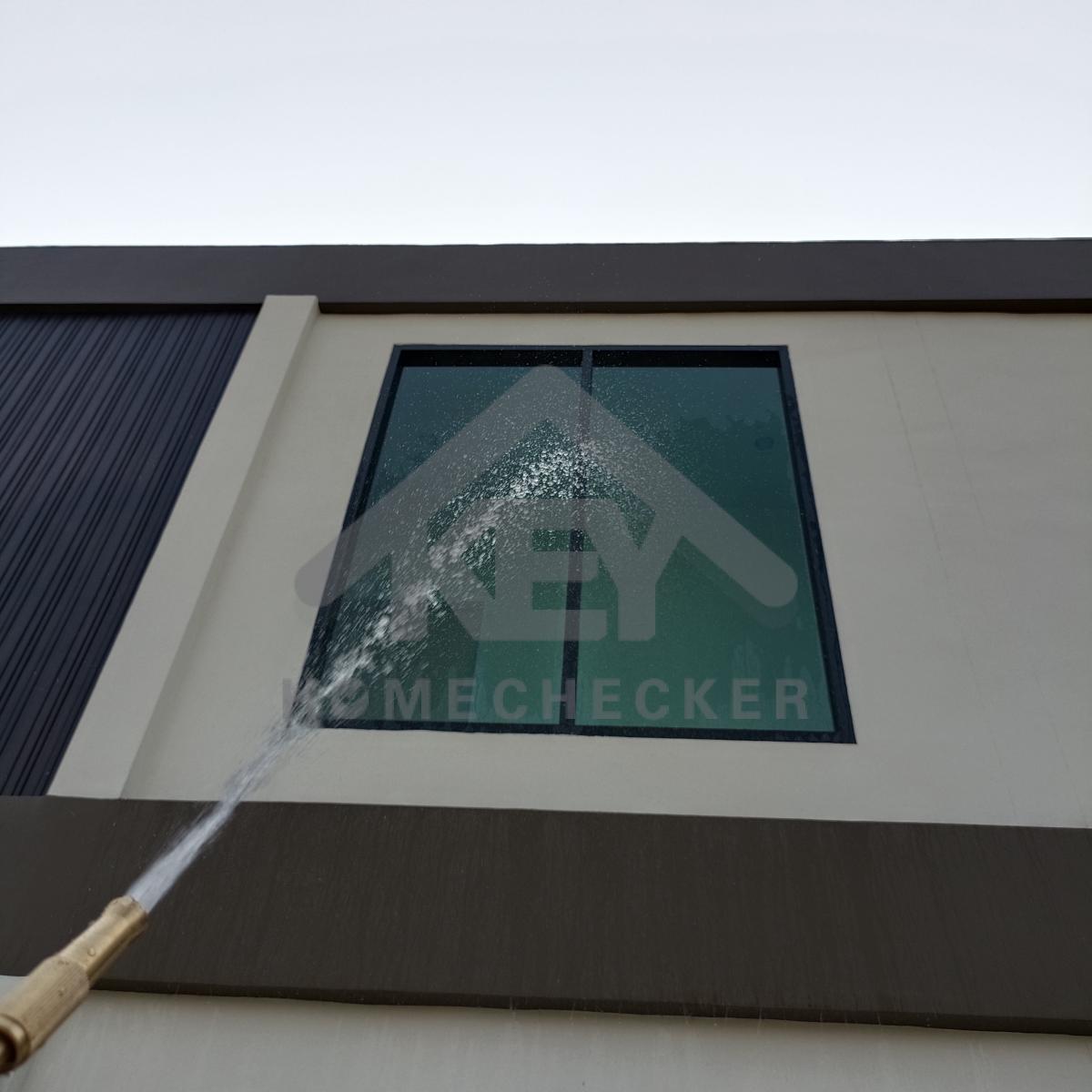

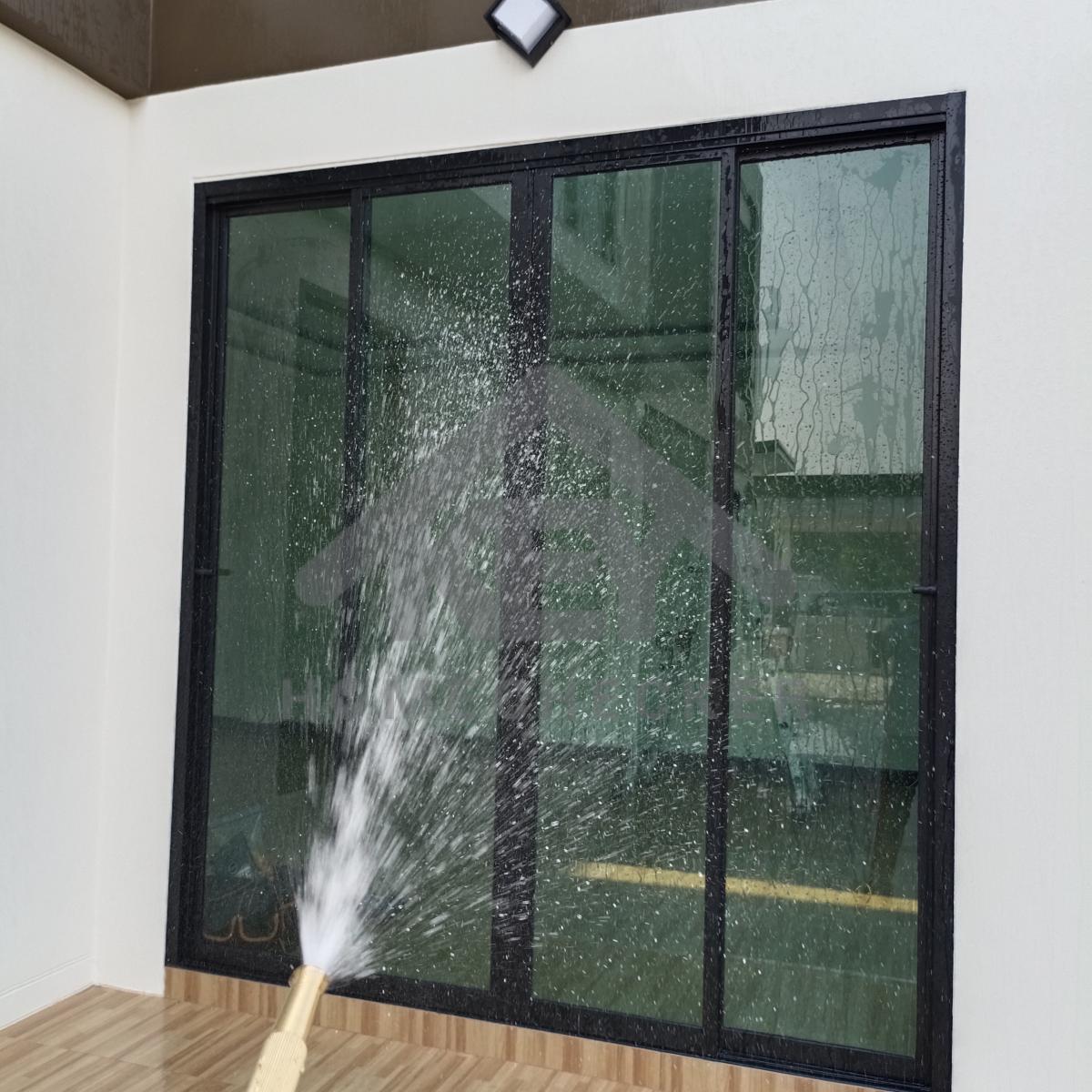

4. งานเทสน้ำ ประตูหน้าต่าง

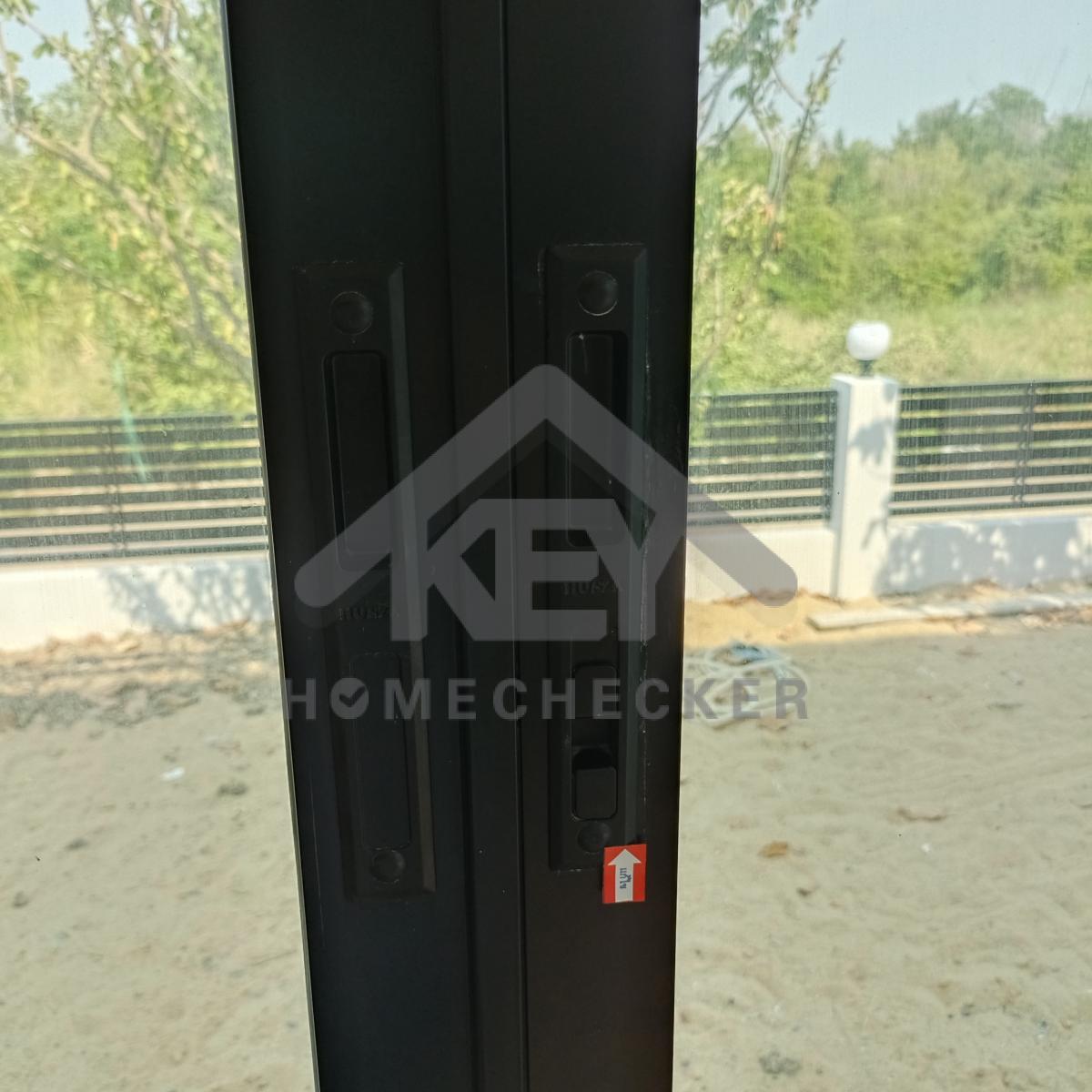

งานเทสน้ำ ประตูหน้าต่าง

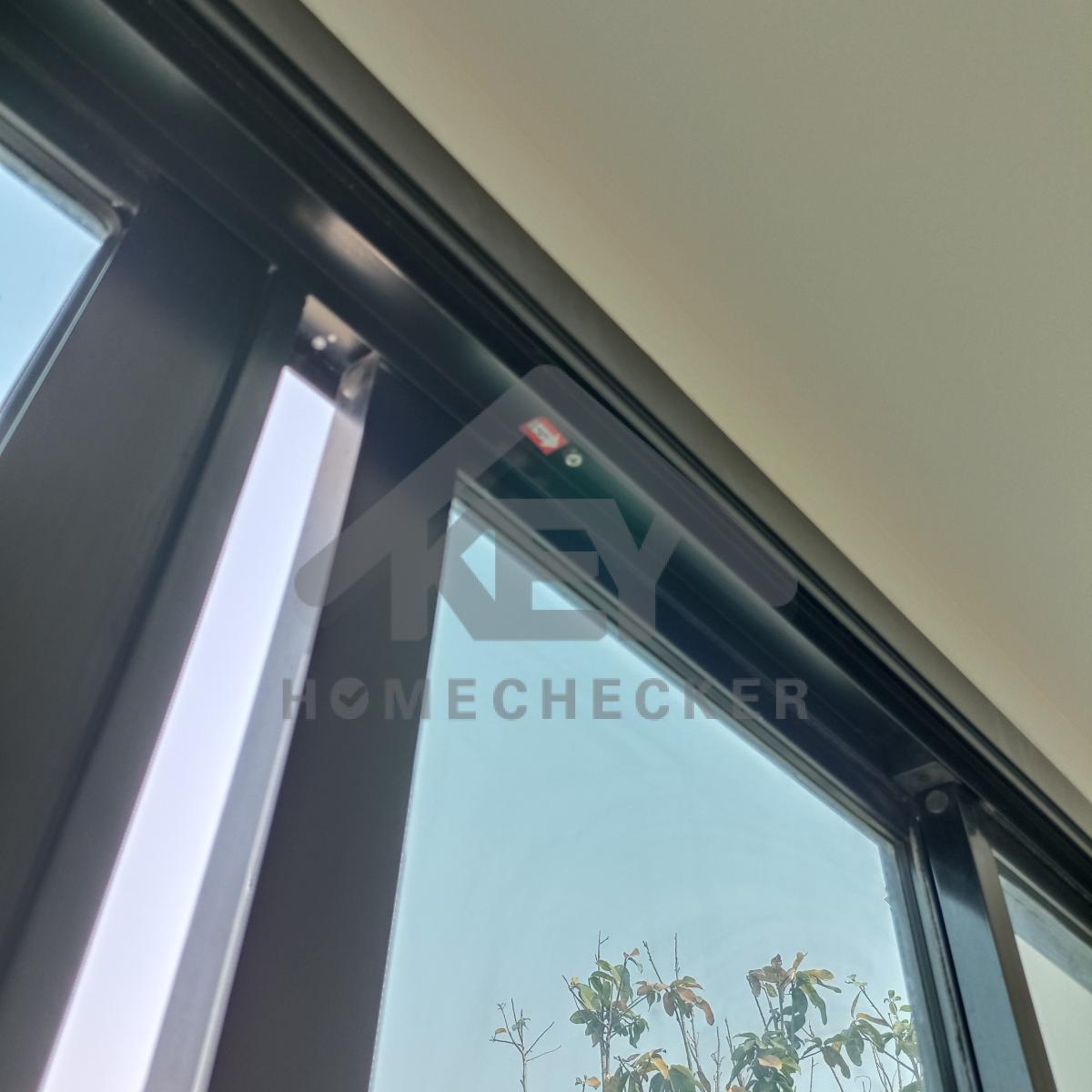

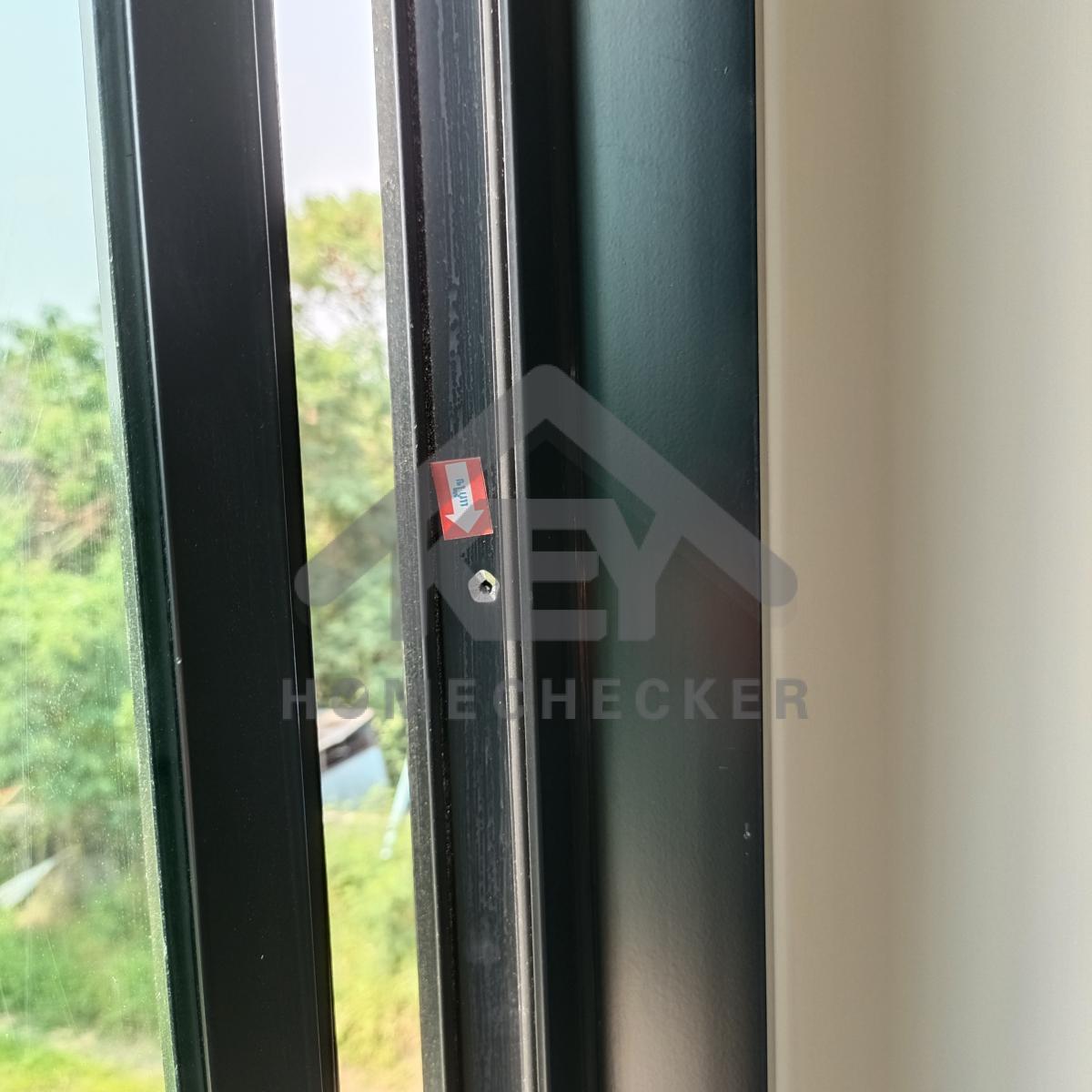

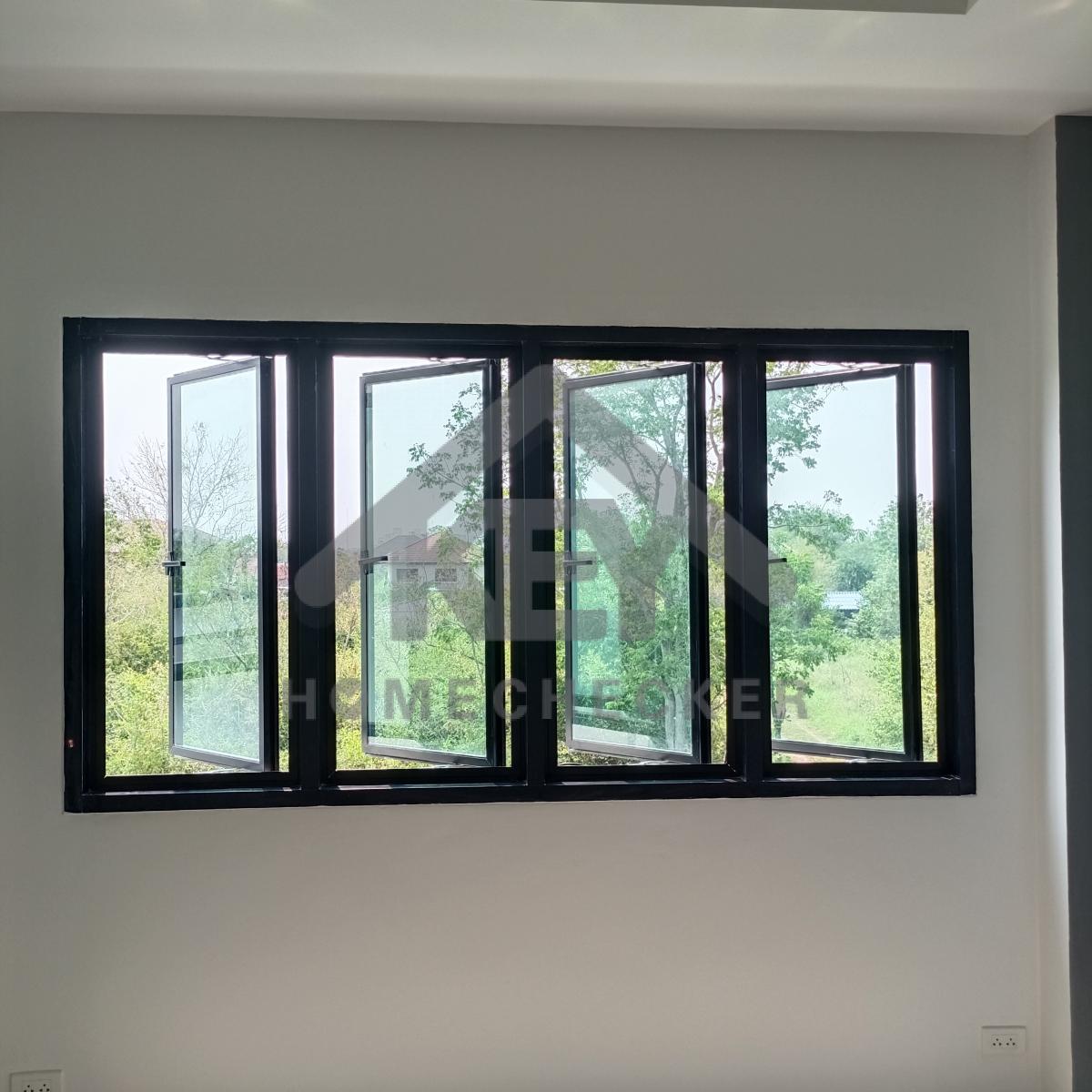

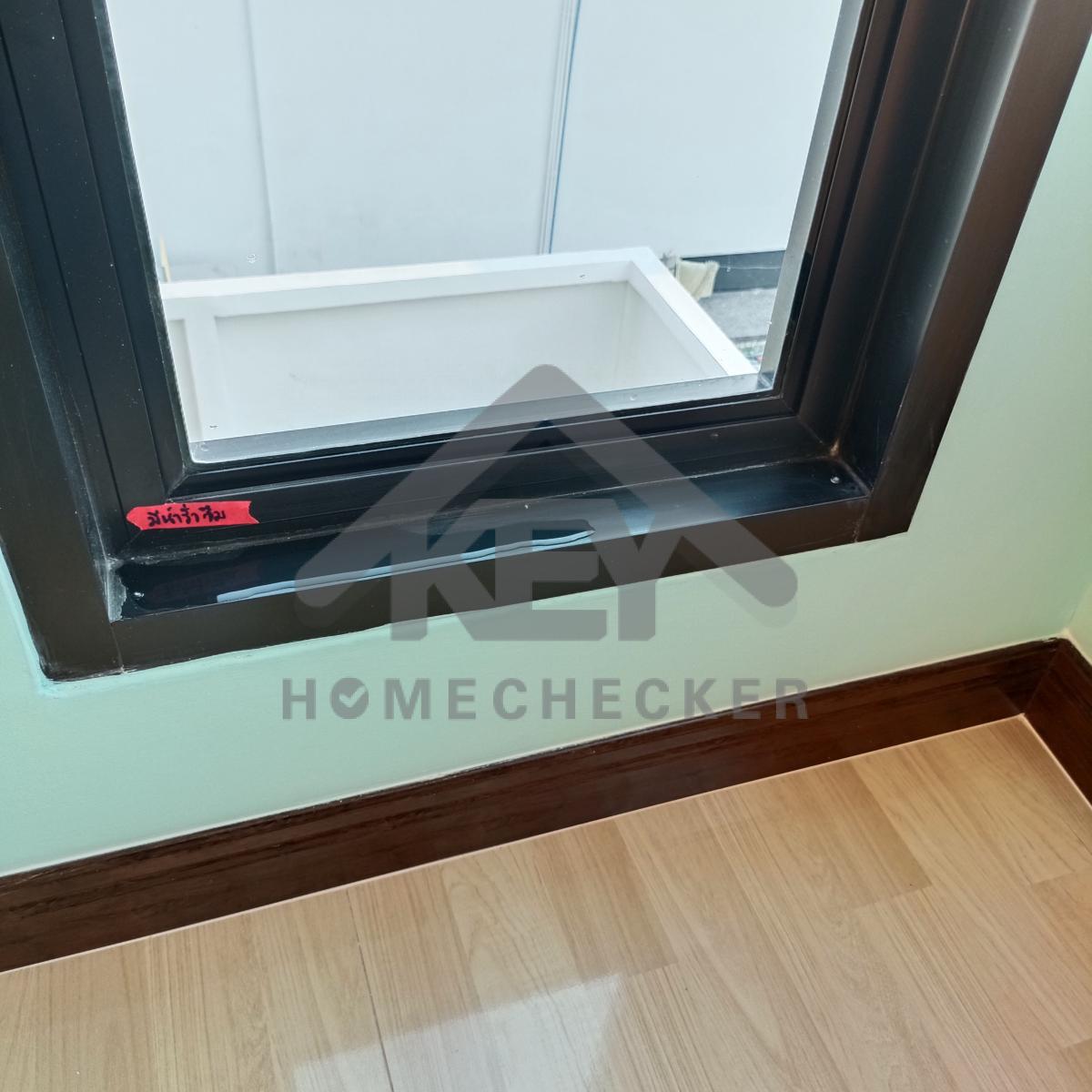

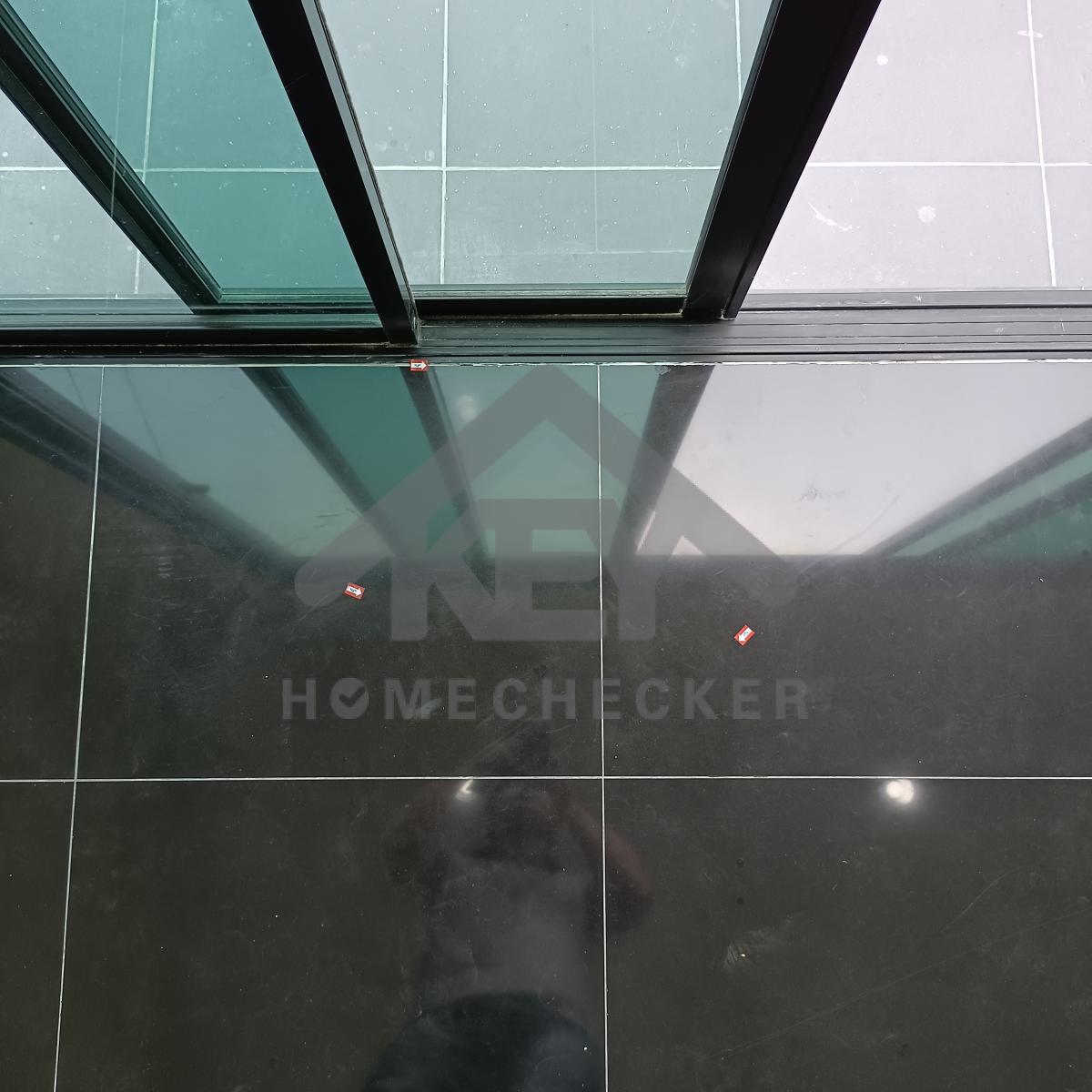

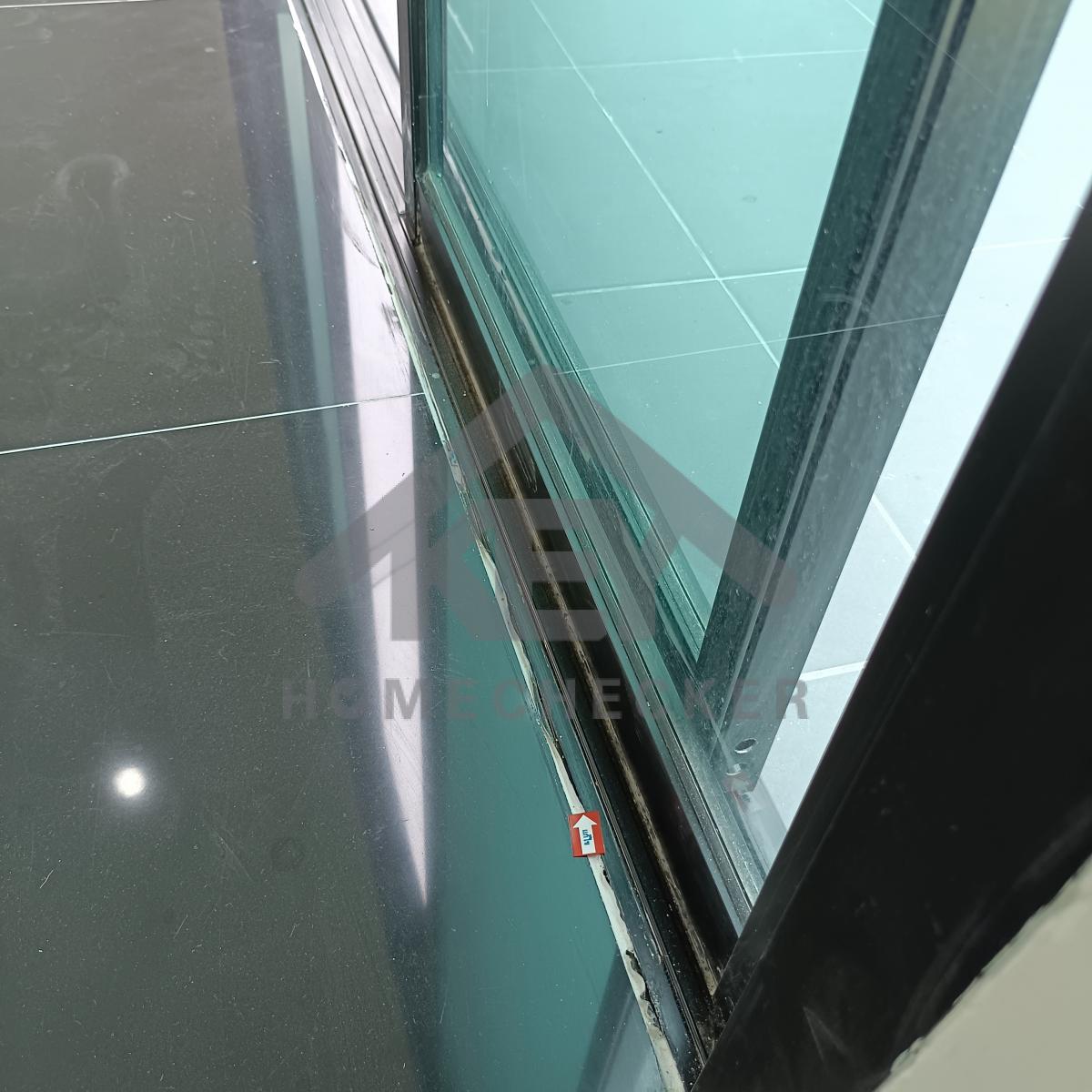

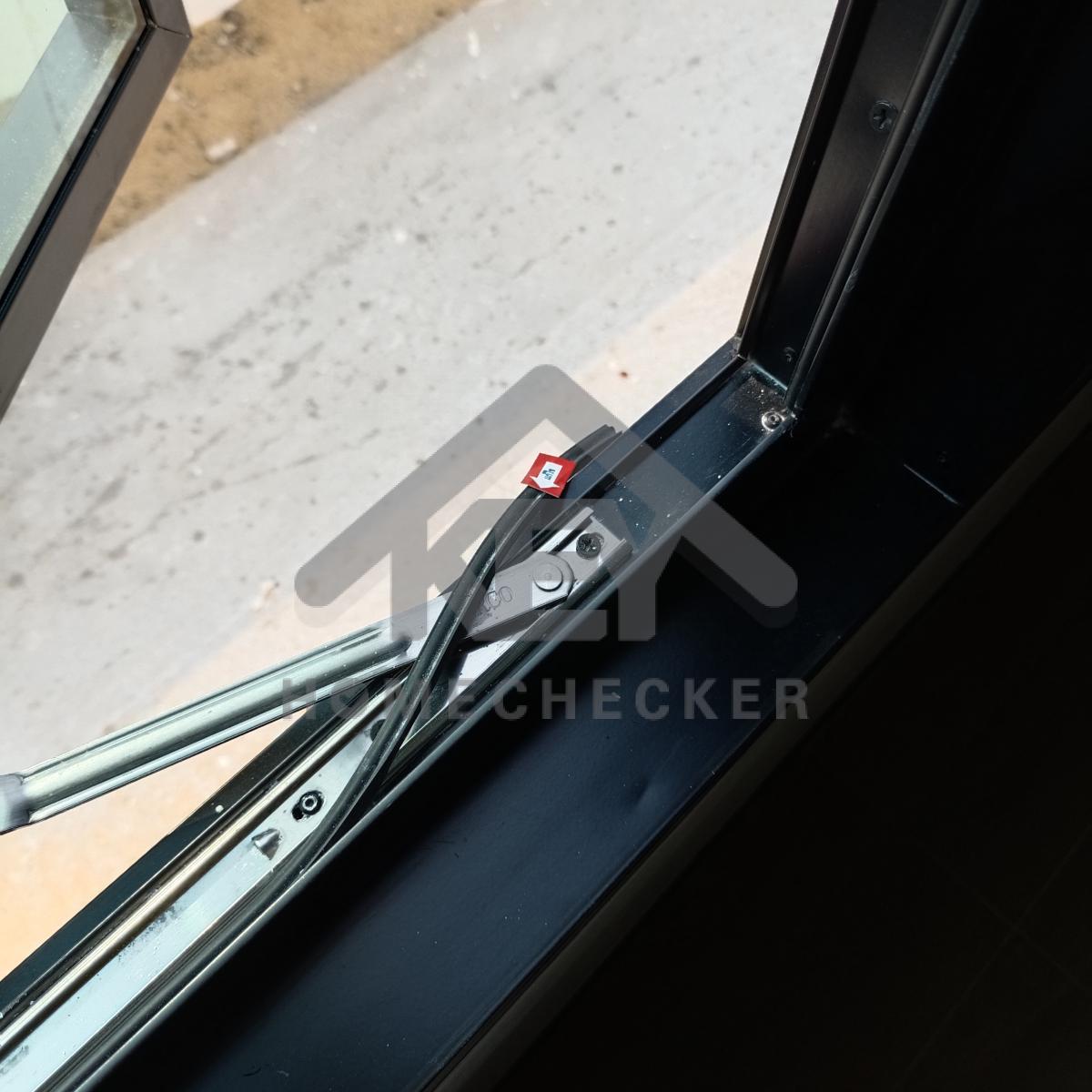

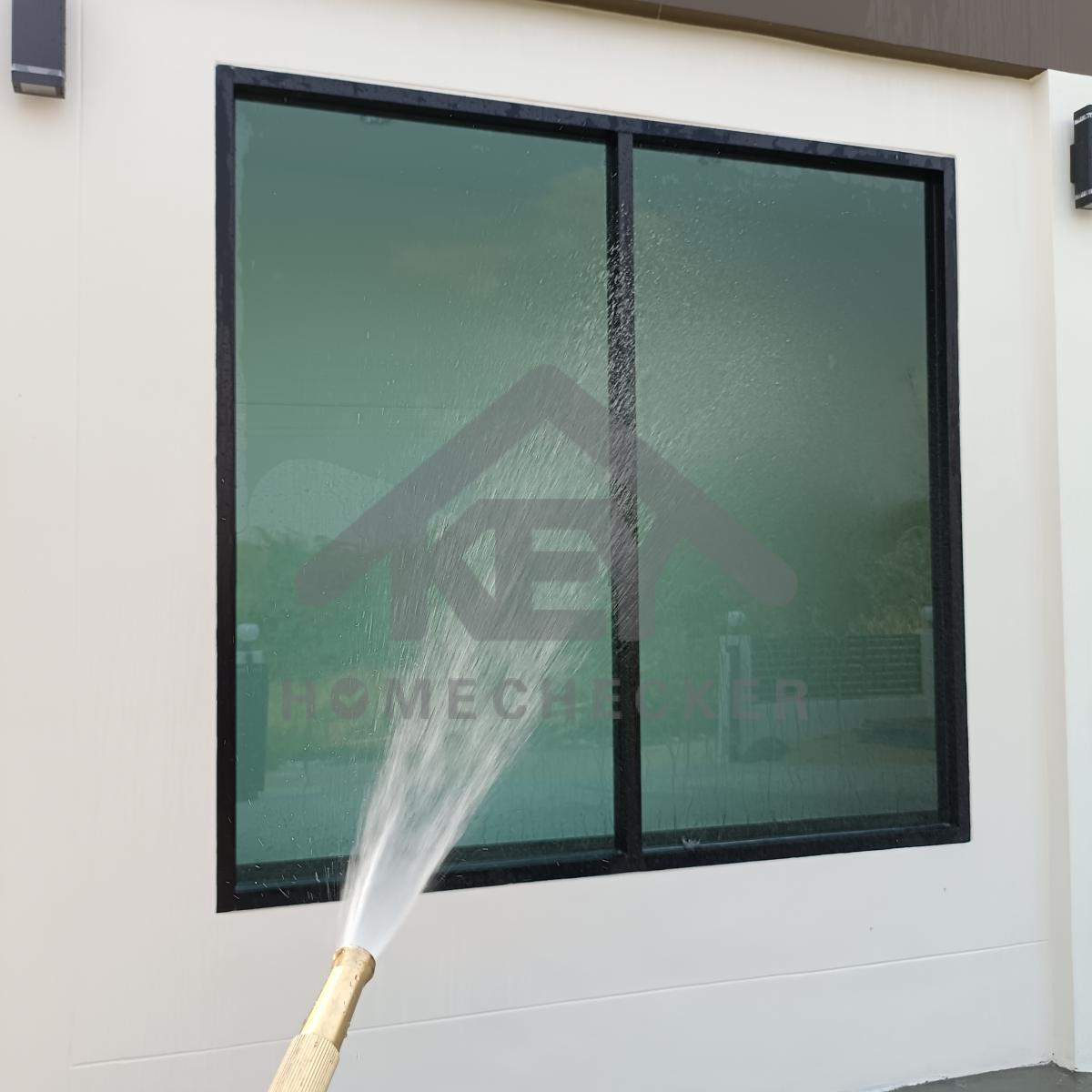

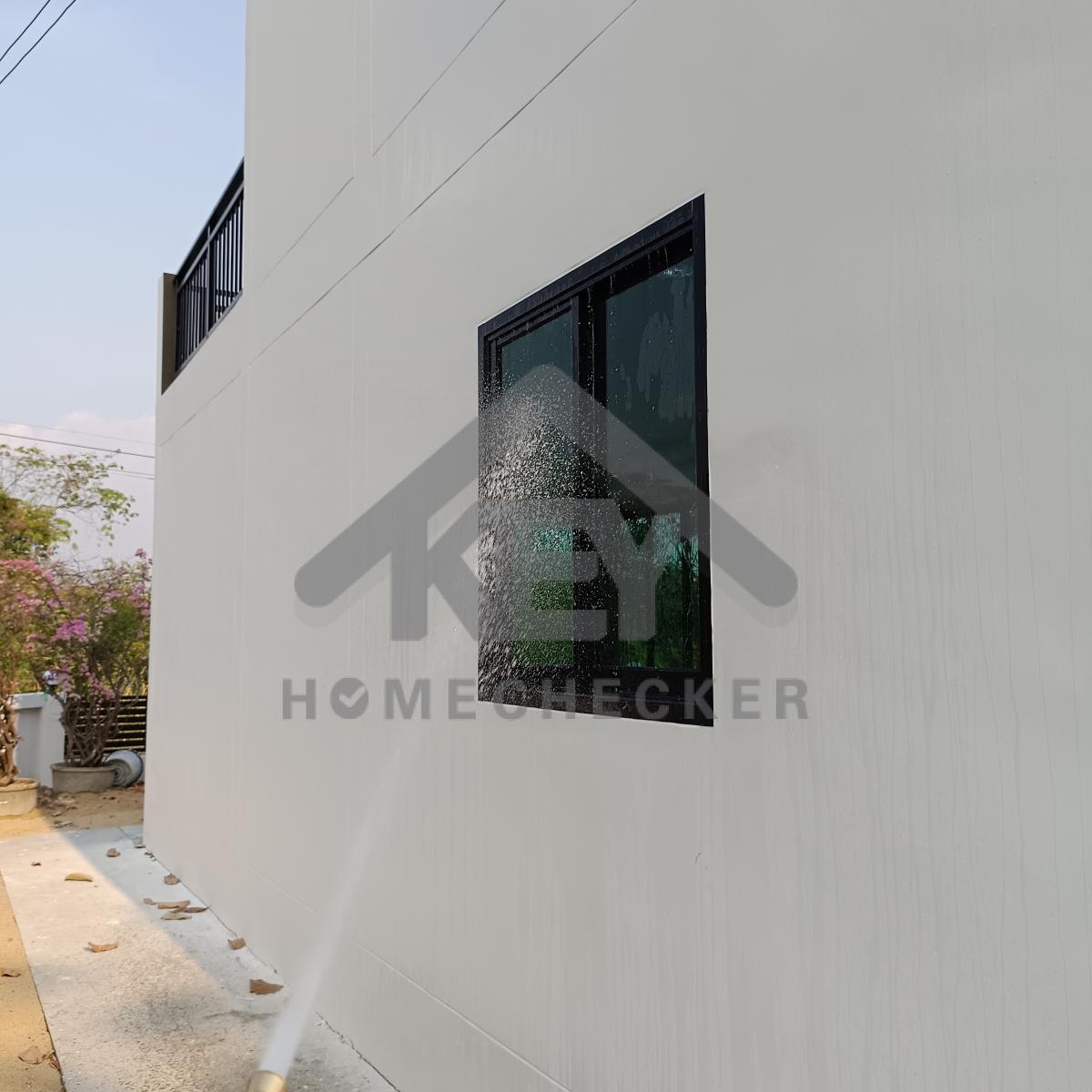

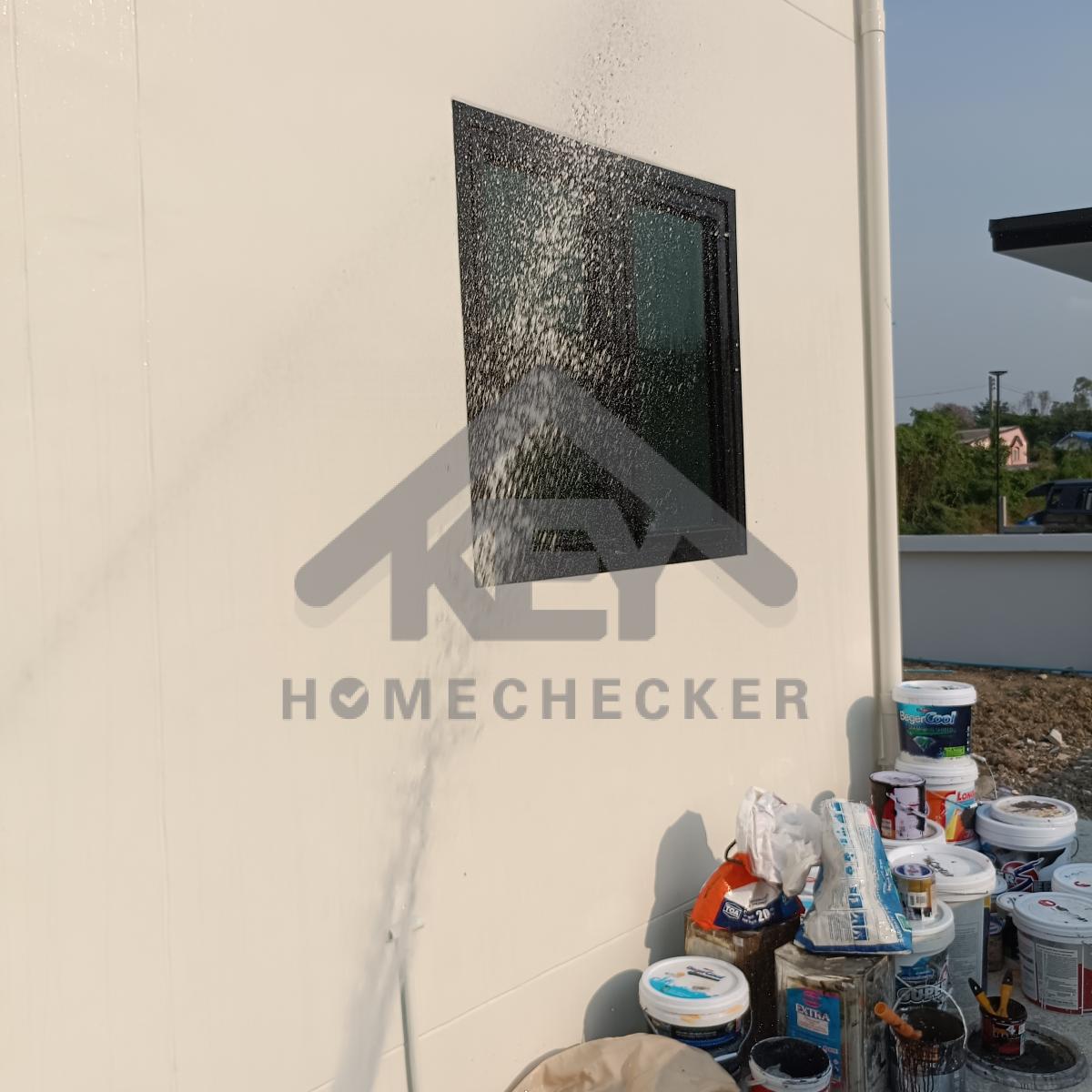

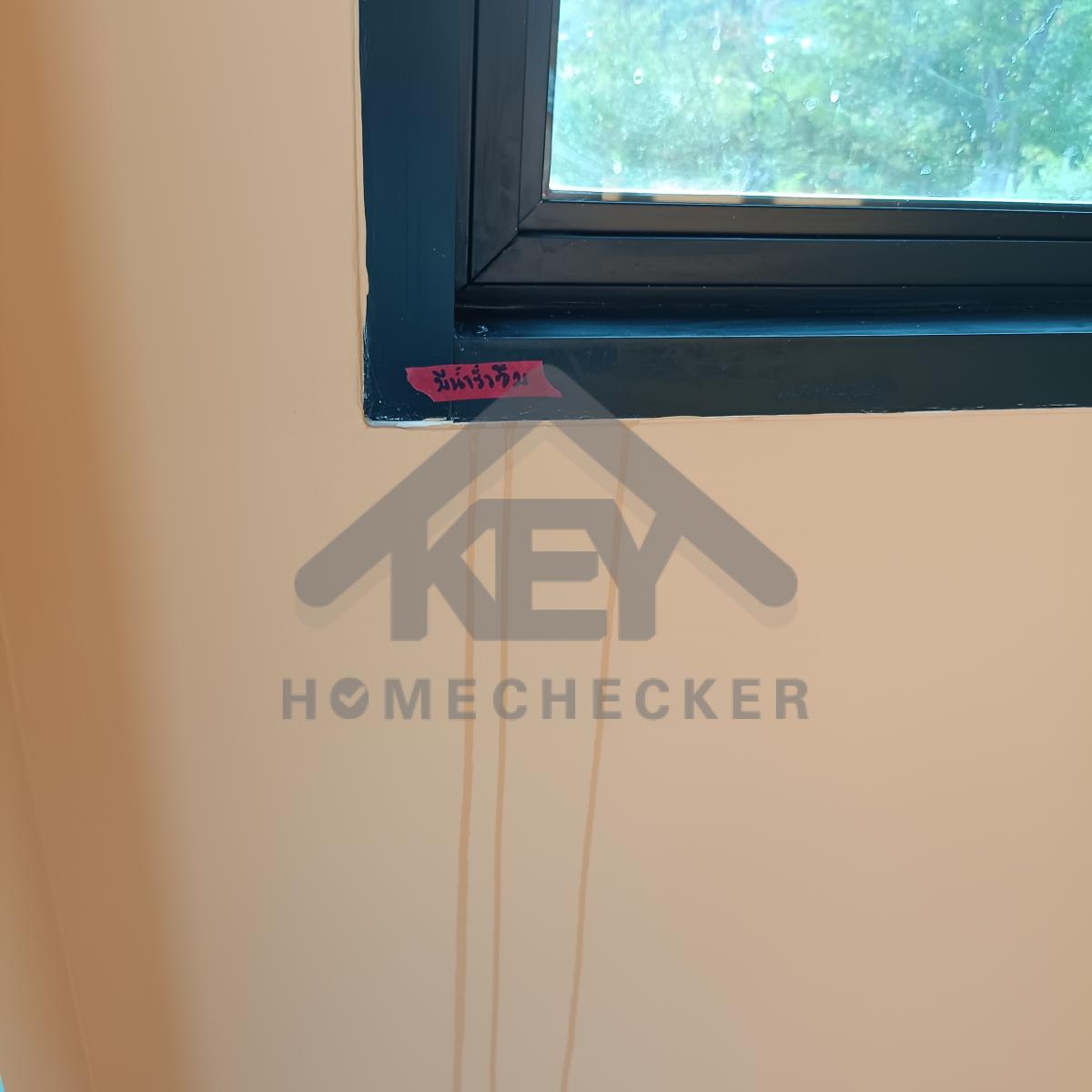

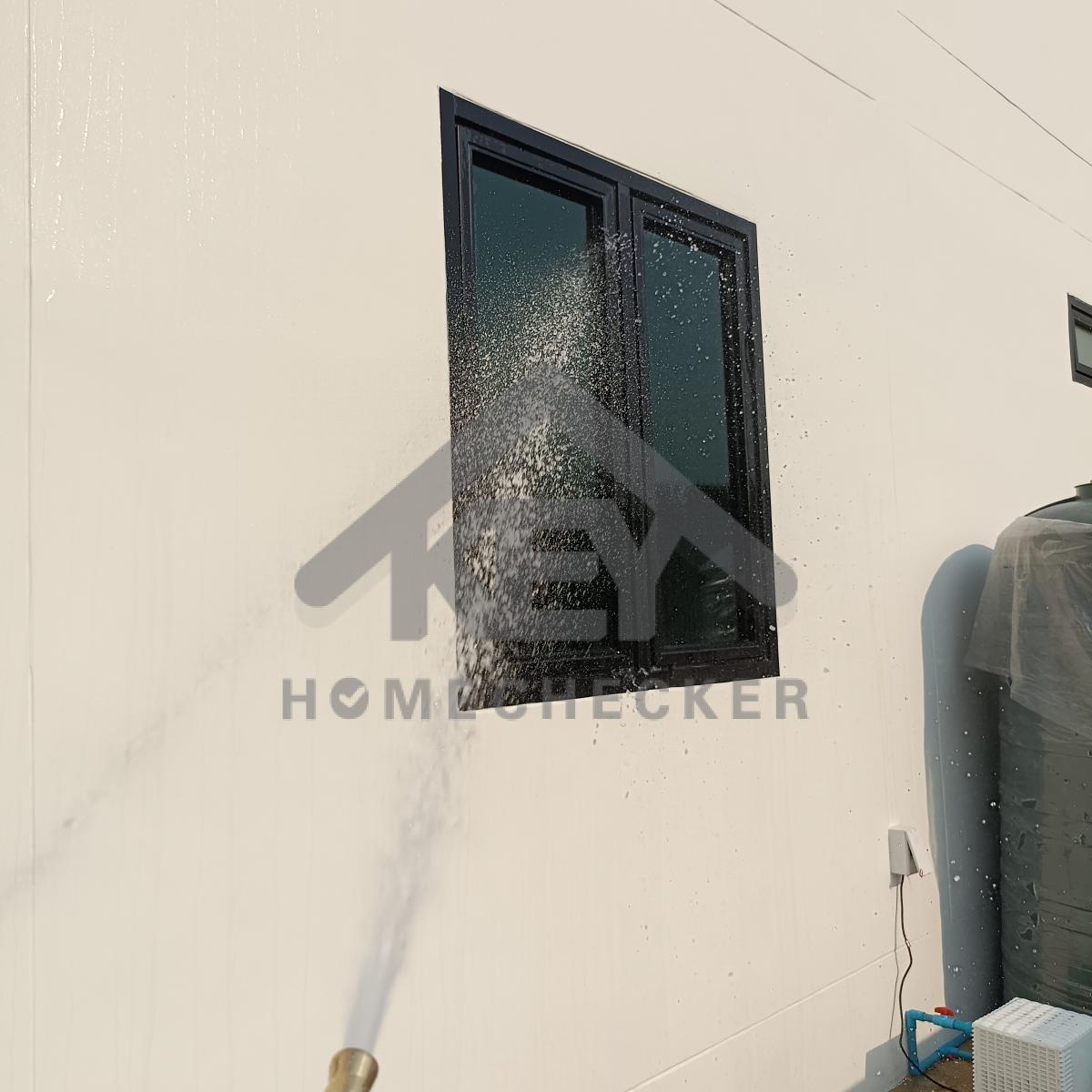

แก้ไขมีน้ำรั่วซึมขอบหน้าต่างโถงบันได

งานเทสน้ำ ประตูหน้าต่าง

แก้ไขมีน้ำรั่วซึมขอบหน้าต่างชั้นลอย

งานเทสน้ำ ประตูหน้าต่าง

แก้ไขมีน้ำรั่วซึมขอบหน้าต่างห้องนอน 1 ชั้น 2

งานเทสน้ำ ประตูหน้าต่าง

แก้ไขมีน้ำรั่วซึมขอบหน้าต่างห้องนอน1 ชั้น 2

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

5. งานไฟฟ้าและระบบความปลอดภัย

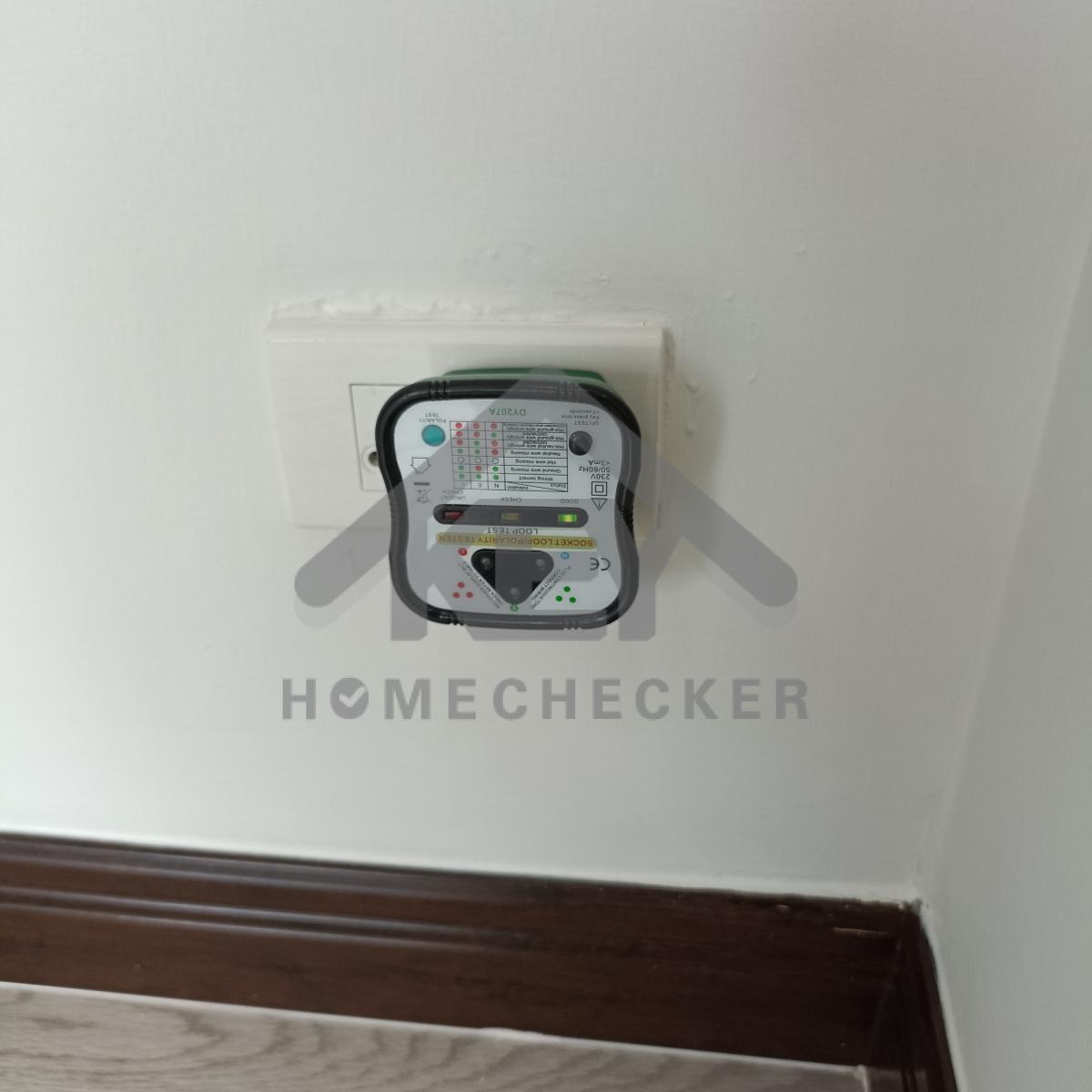

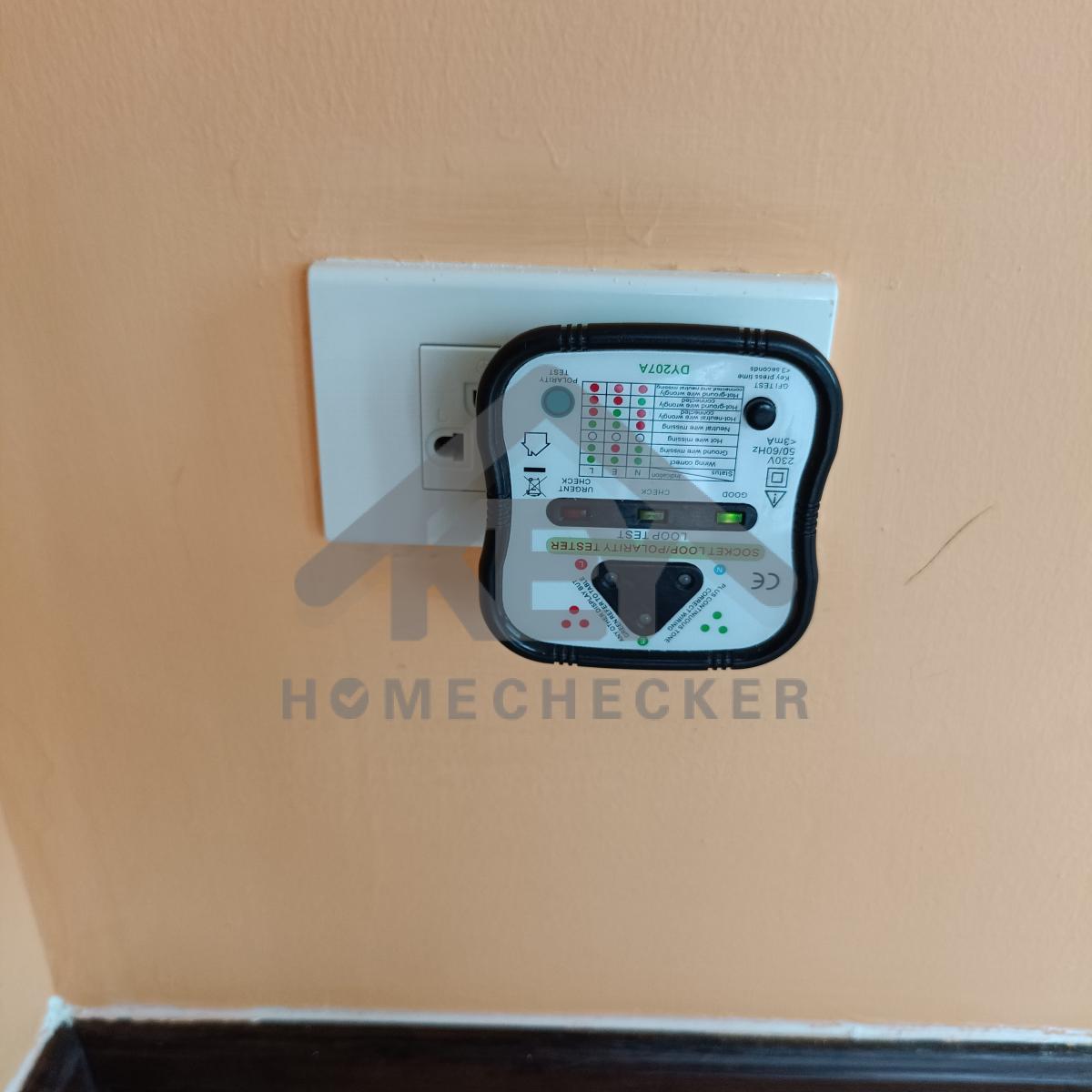

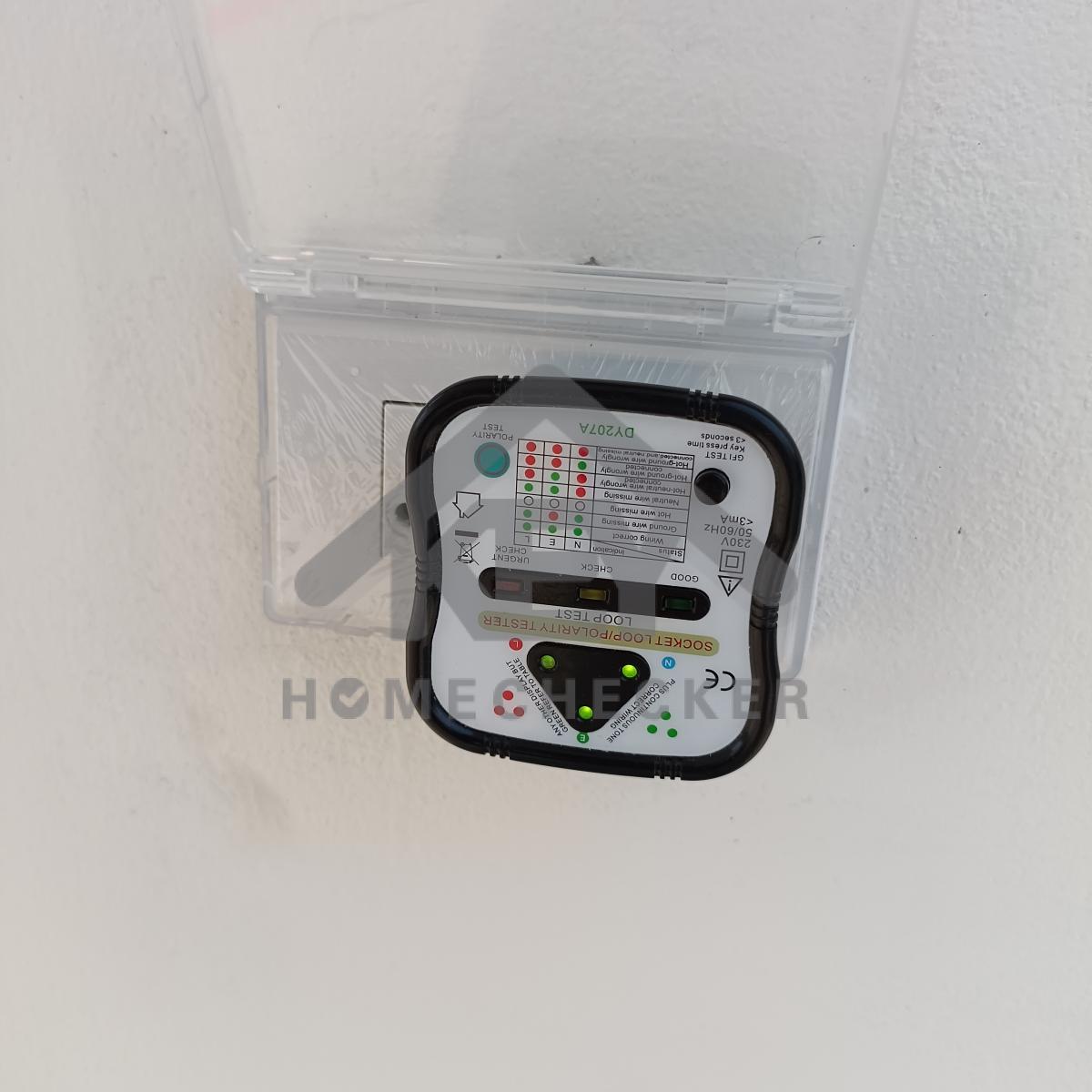

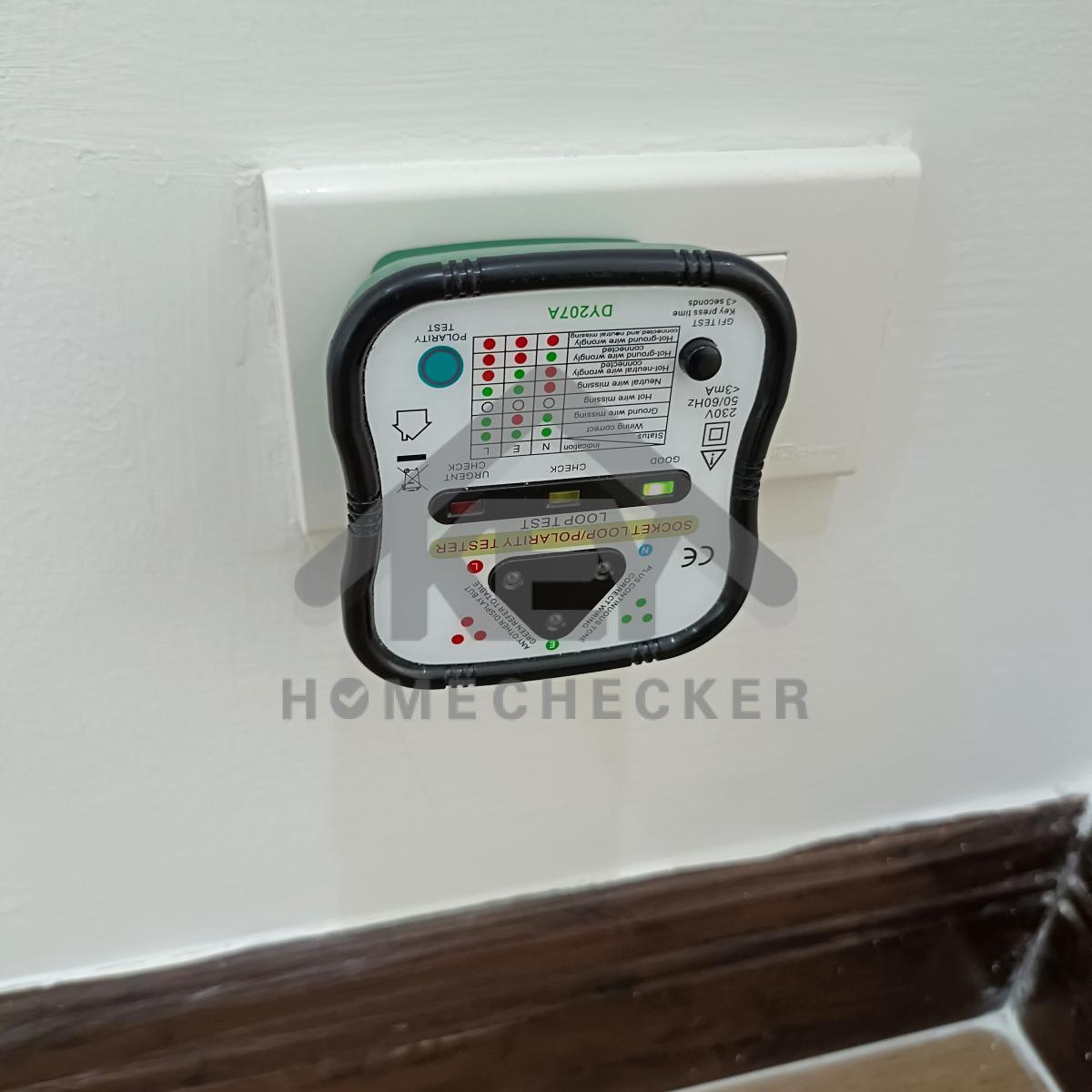

งานไฟฟ้าและระบบความปลอดภัย

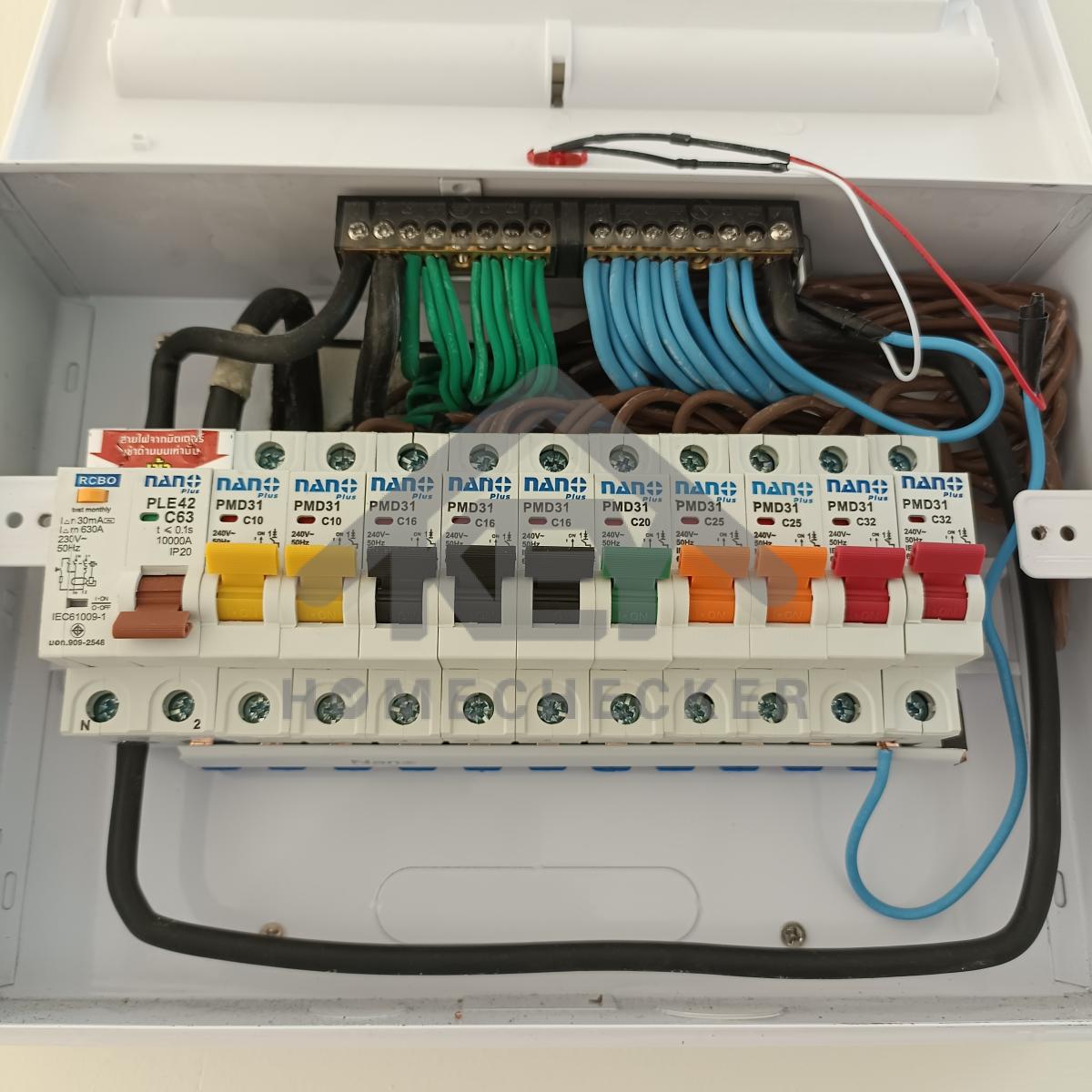

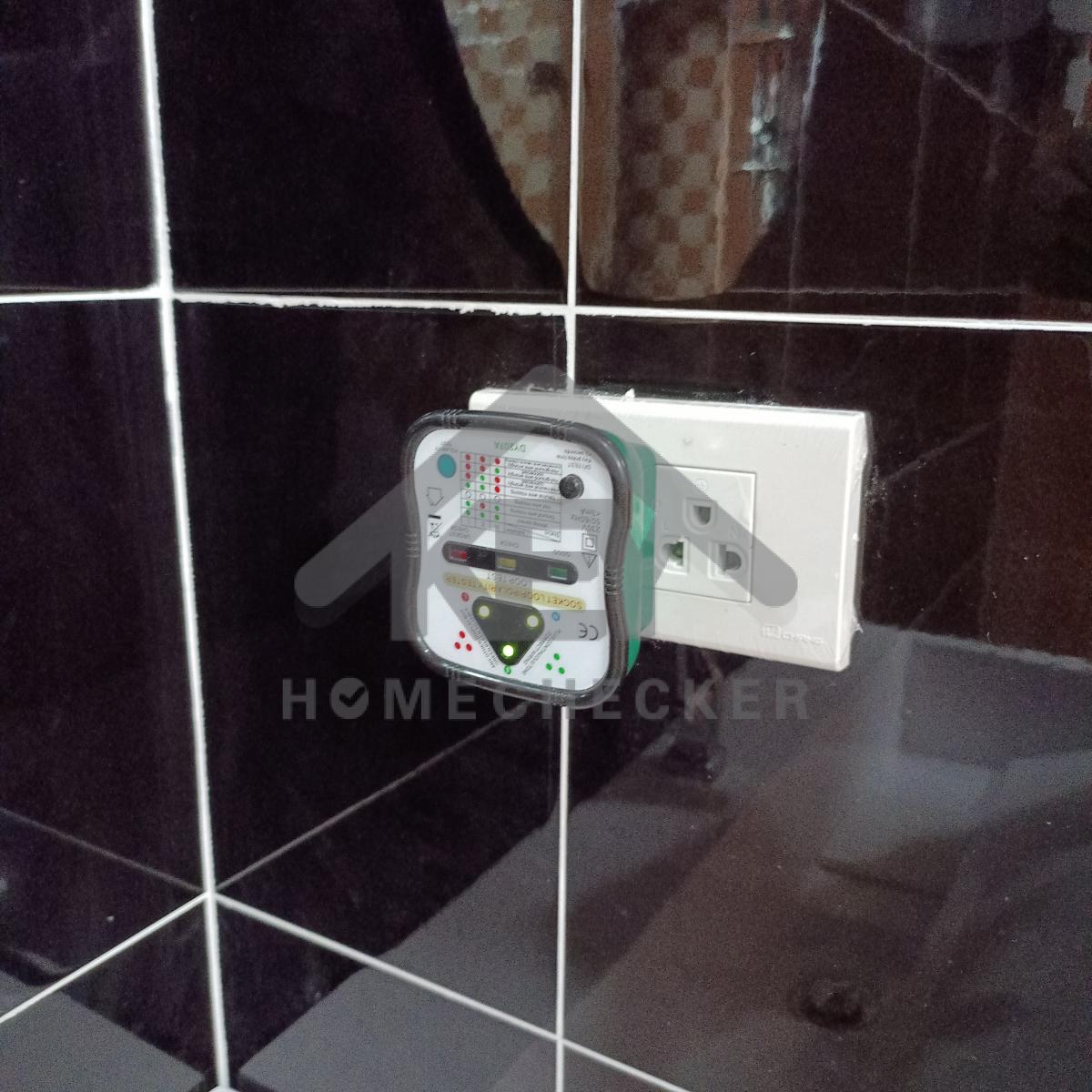

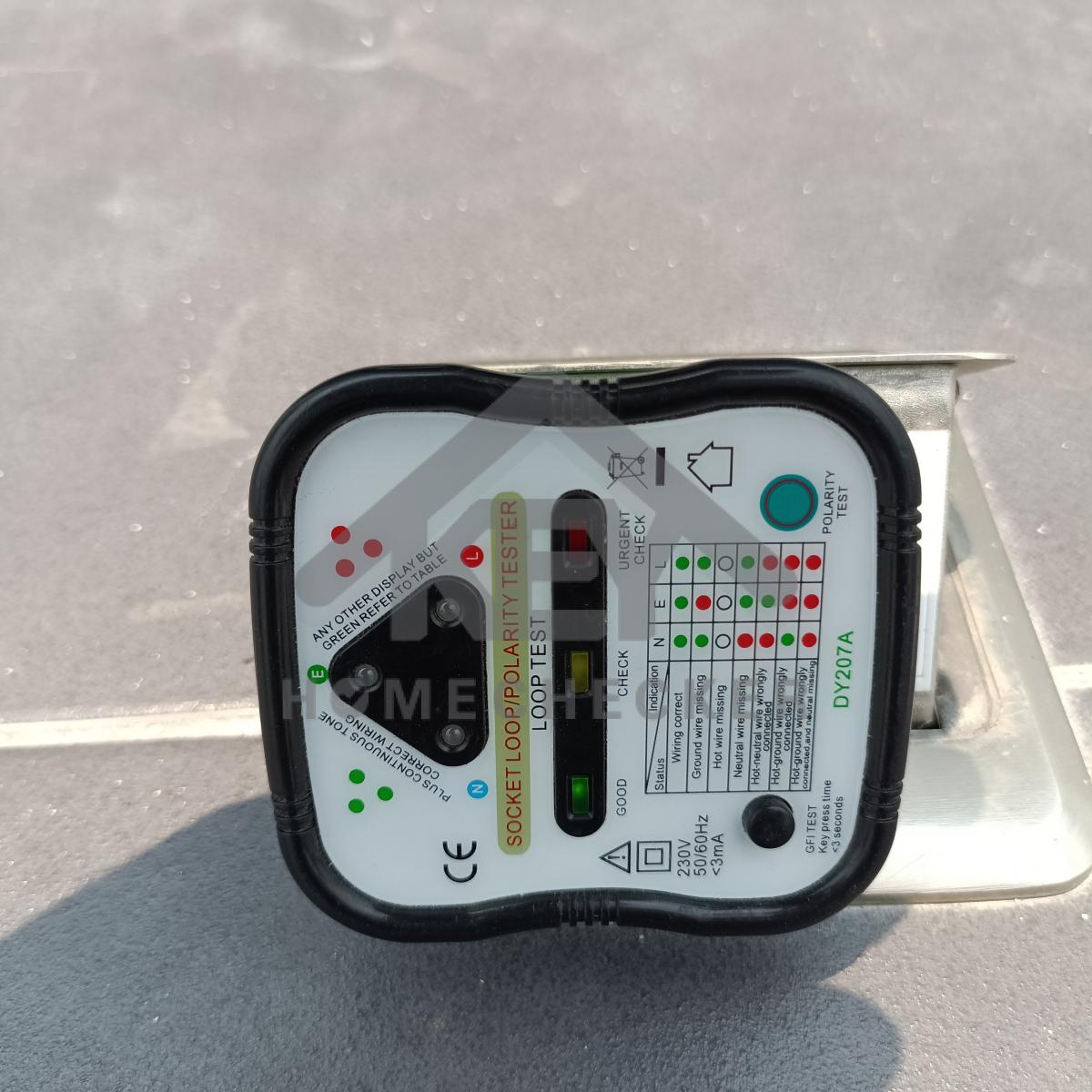

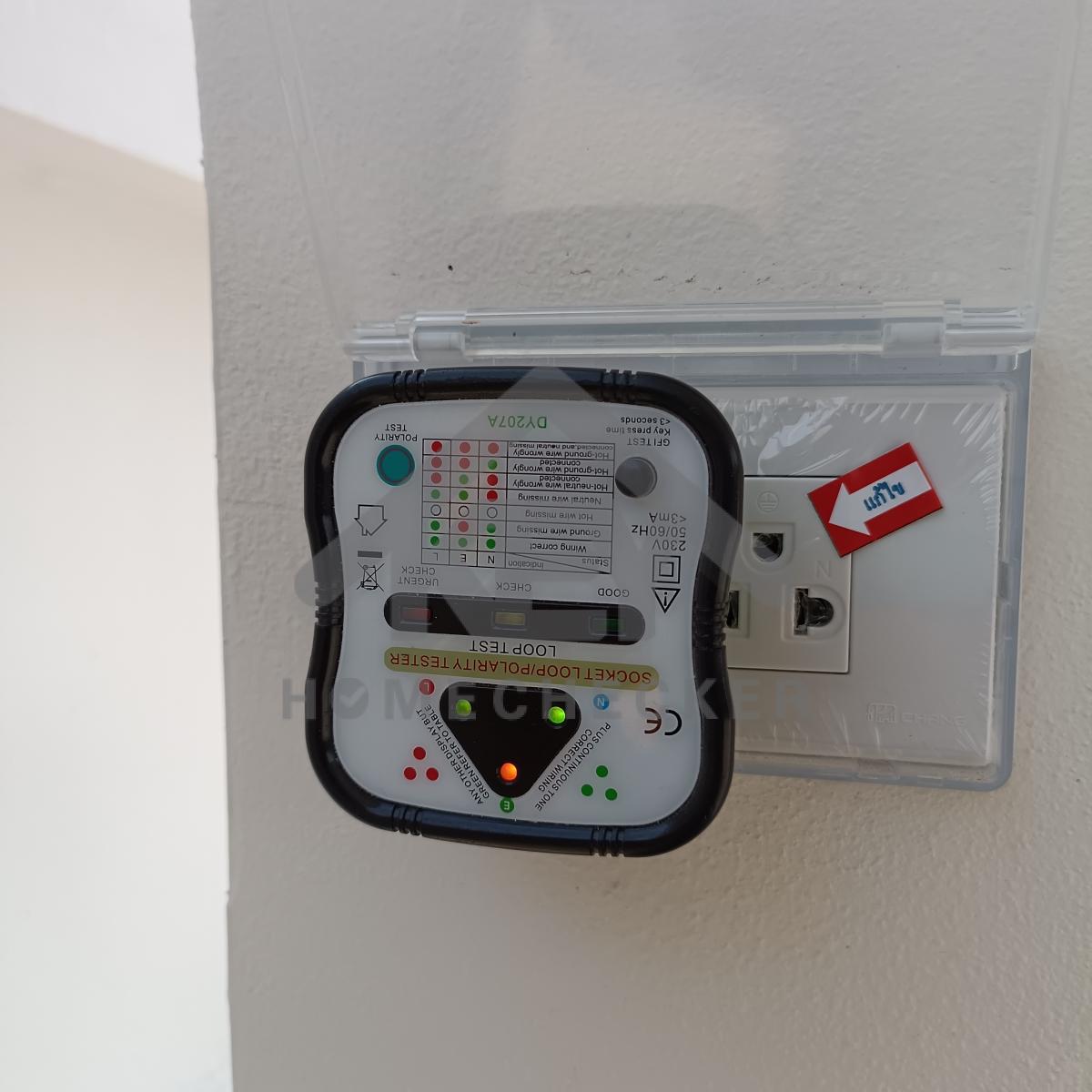

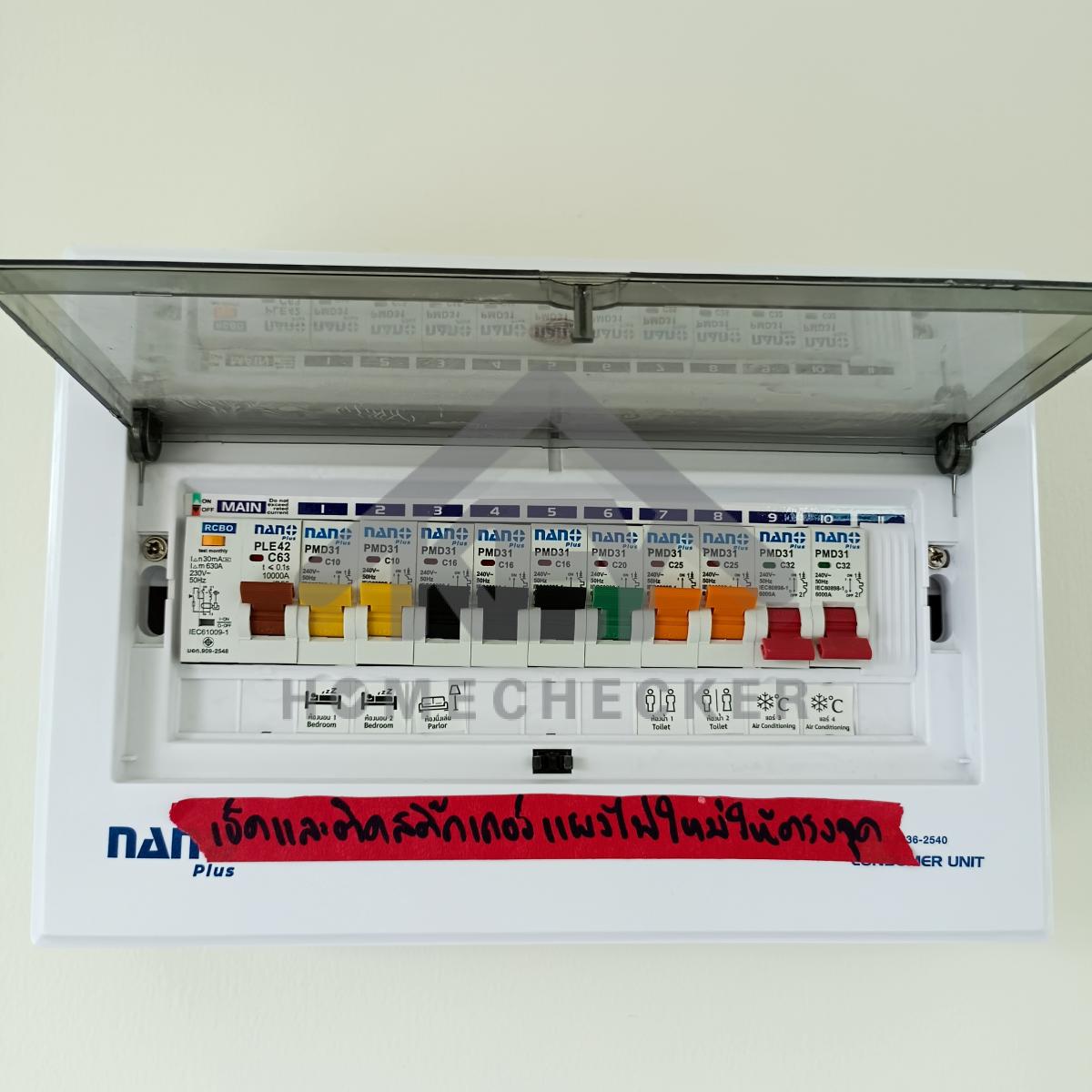

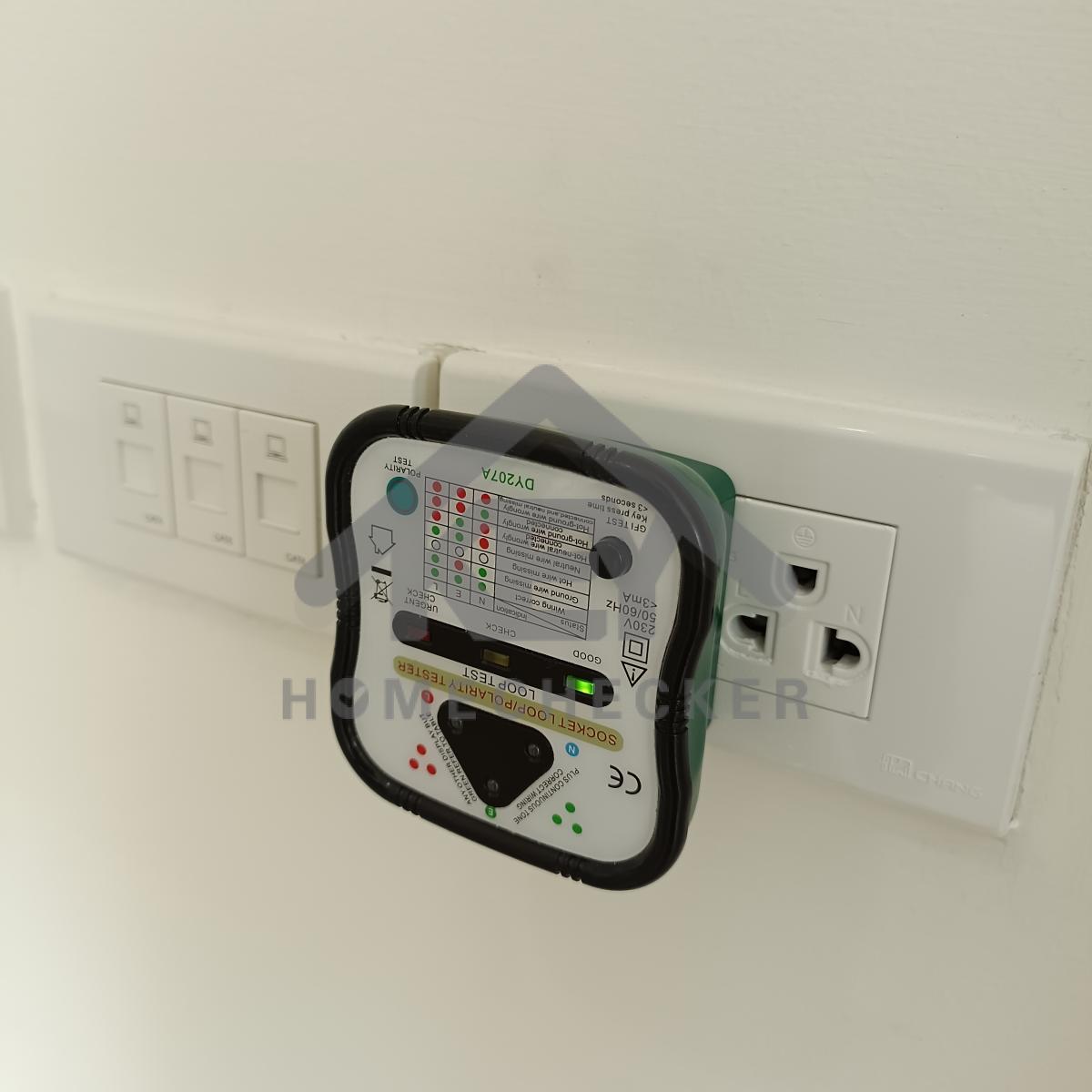

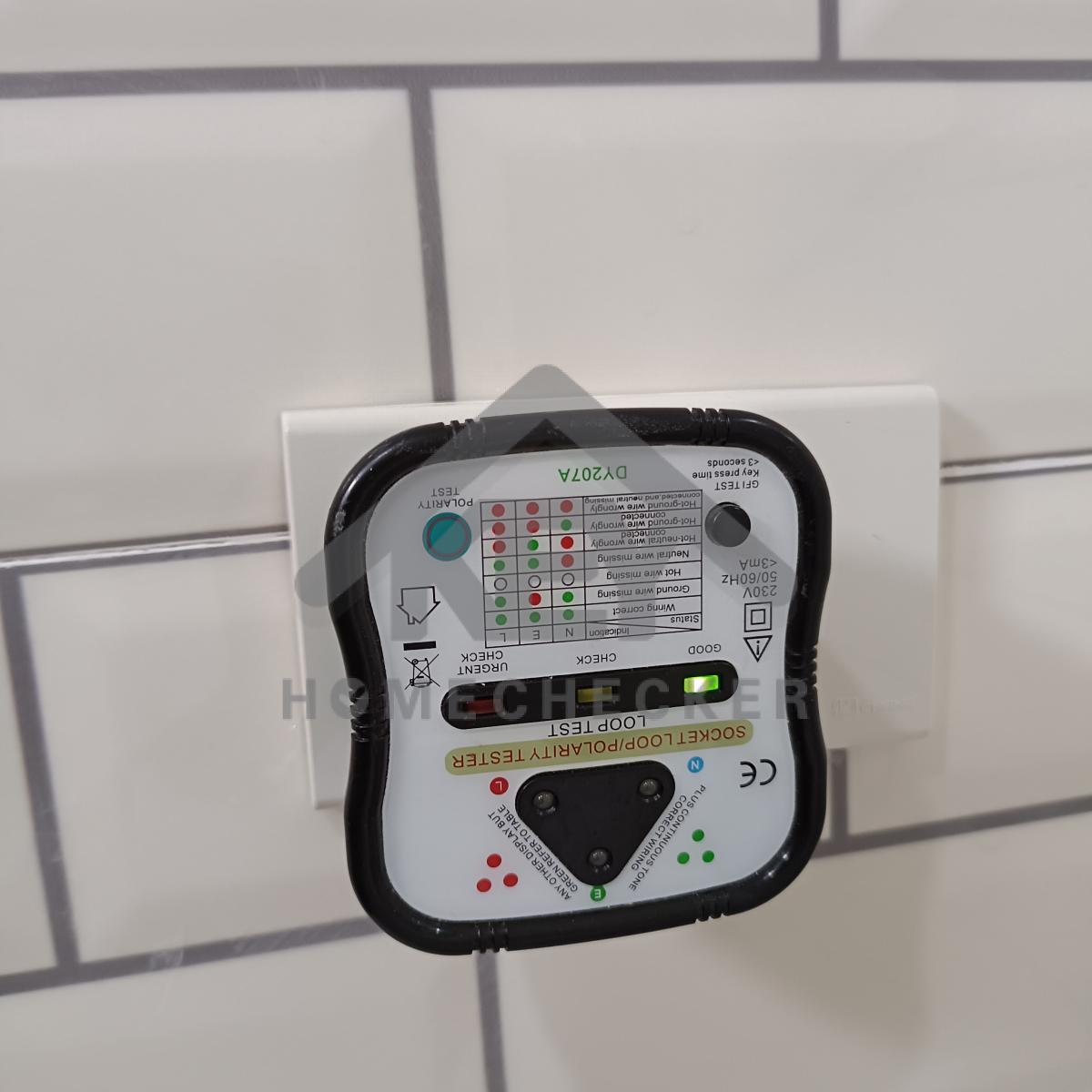

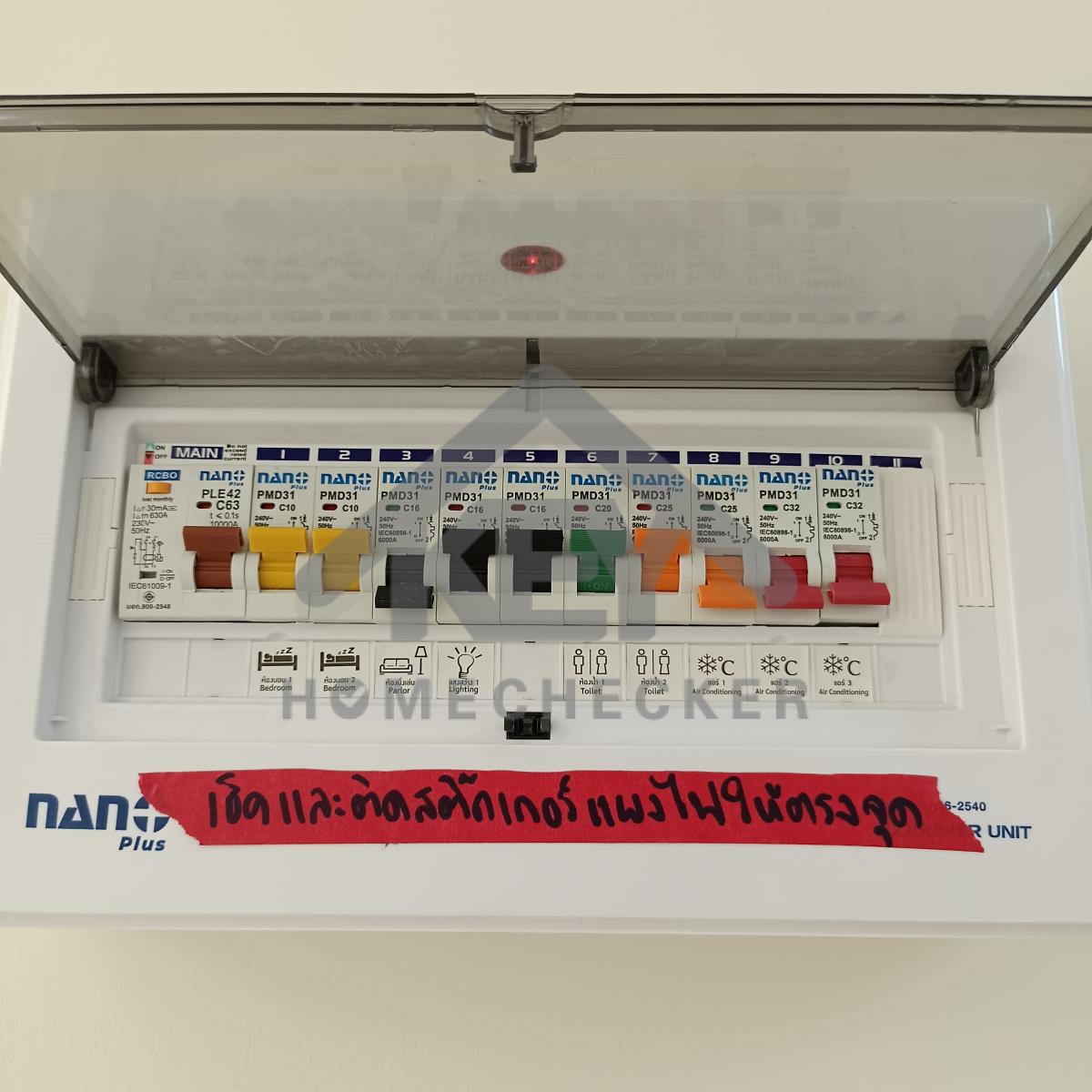

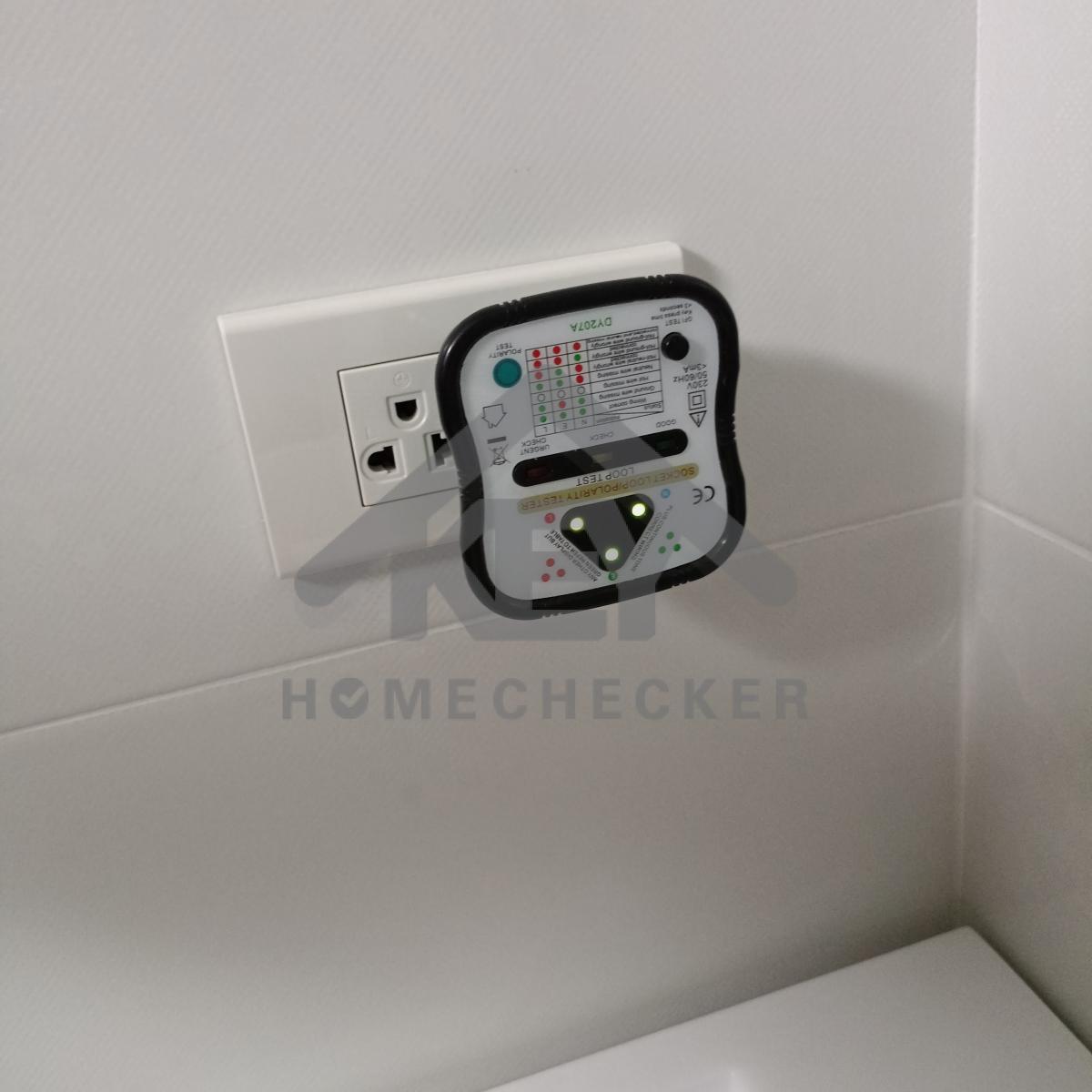

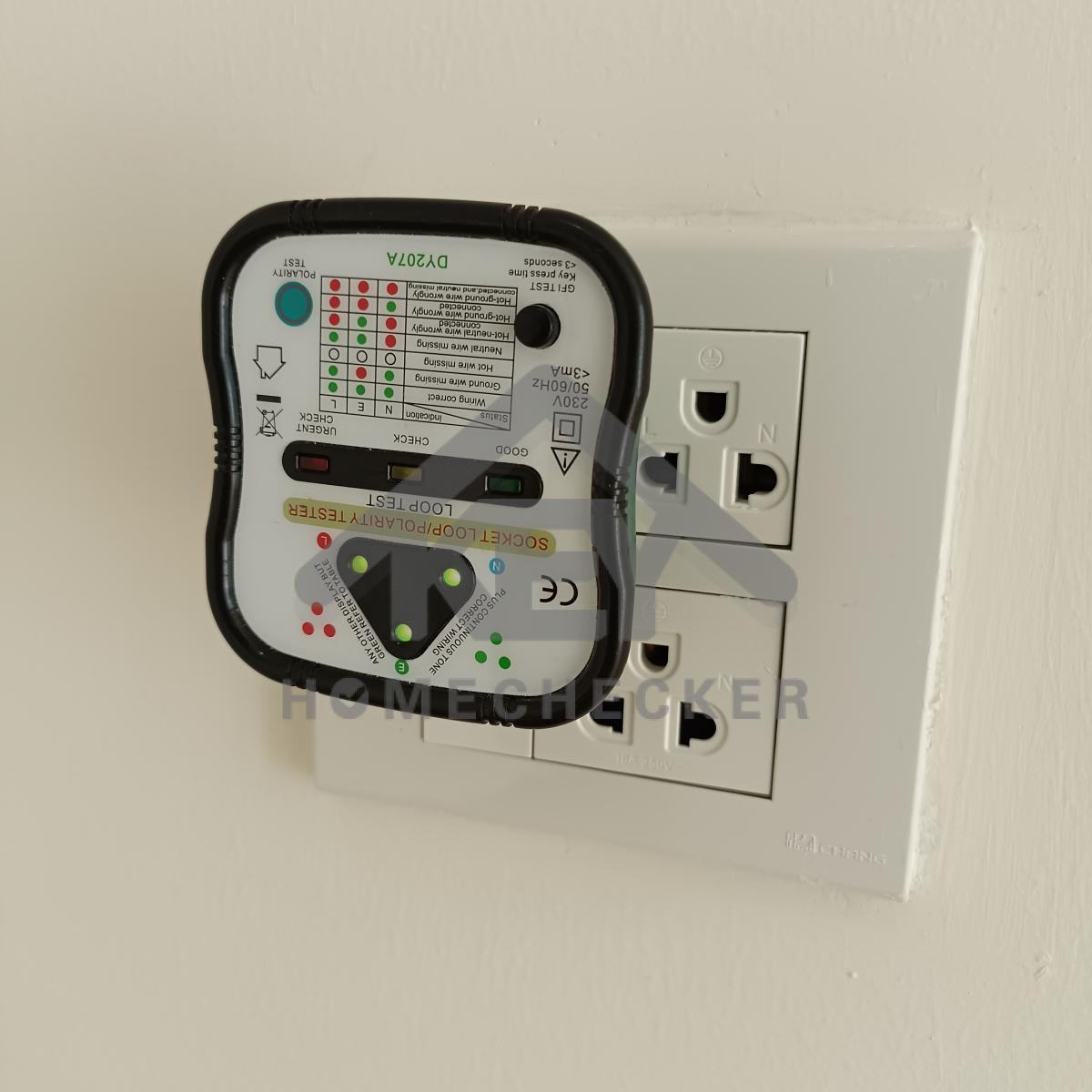

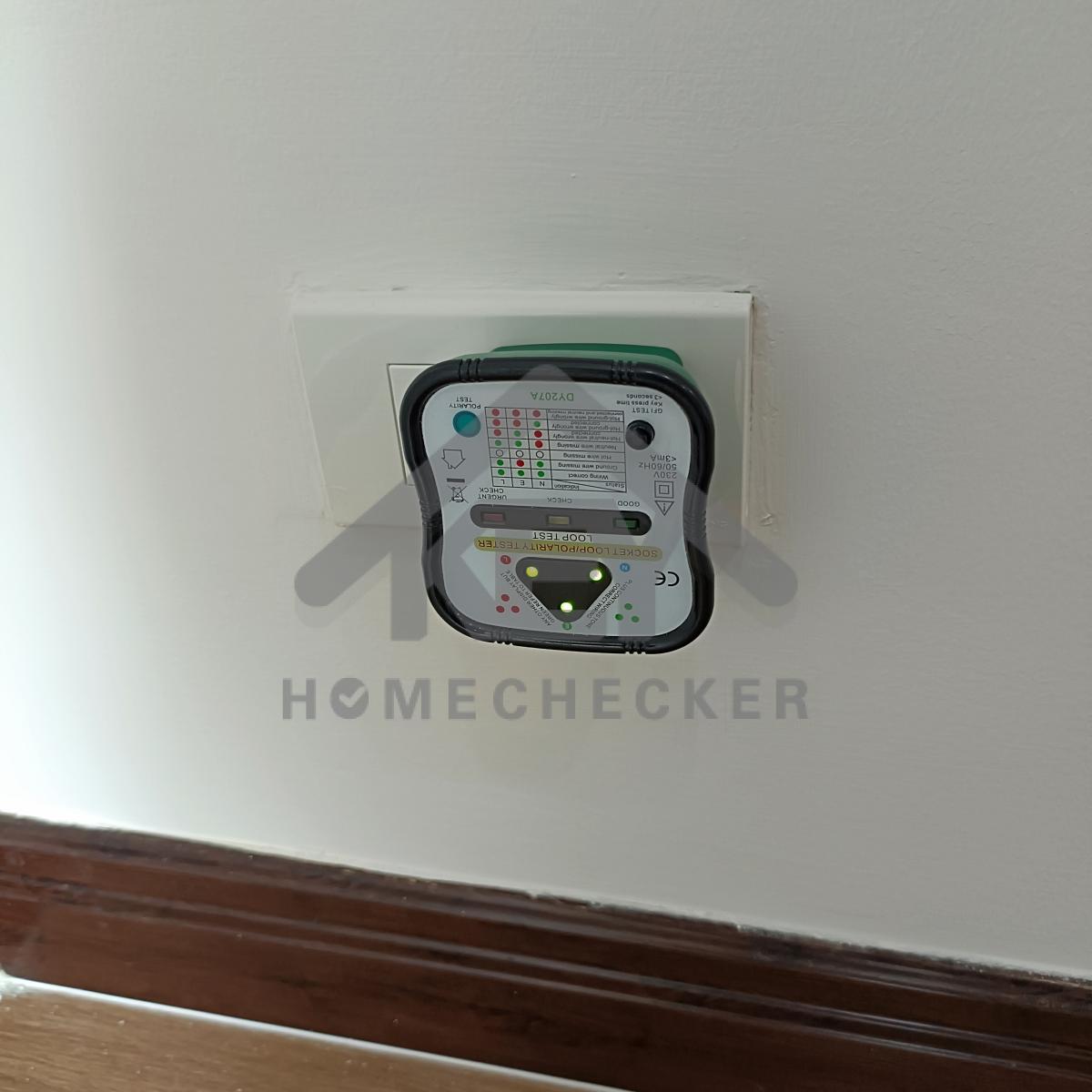

ตู้ควบคุมไฟชั้น 1 ตรวจเช็คและติดสติ๊กเกอร์แผงไฟให้ตรงตามจุดของแต่ละห้อง

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ตู้ควบคุมไฟชั้น 1 ใช้สีสายไฟให้ถูกต้องตามมาตรฐาน

งานไฟฟ้าและระบบความปลอดภัย

สายไฟแอร์ห้องนอน1 ชั้น1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข สายไฟแอร์ห้องนอน2 ชั้น1 ไม่มีไฟเข้า

งานไฟฟ้าและระบบความปลอดภัย

สายไฟแอร์ห้องโถงห้องนั่งเล่นชั้น1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

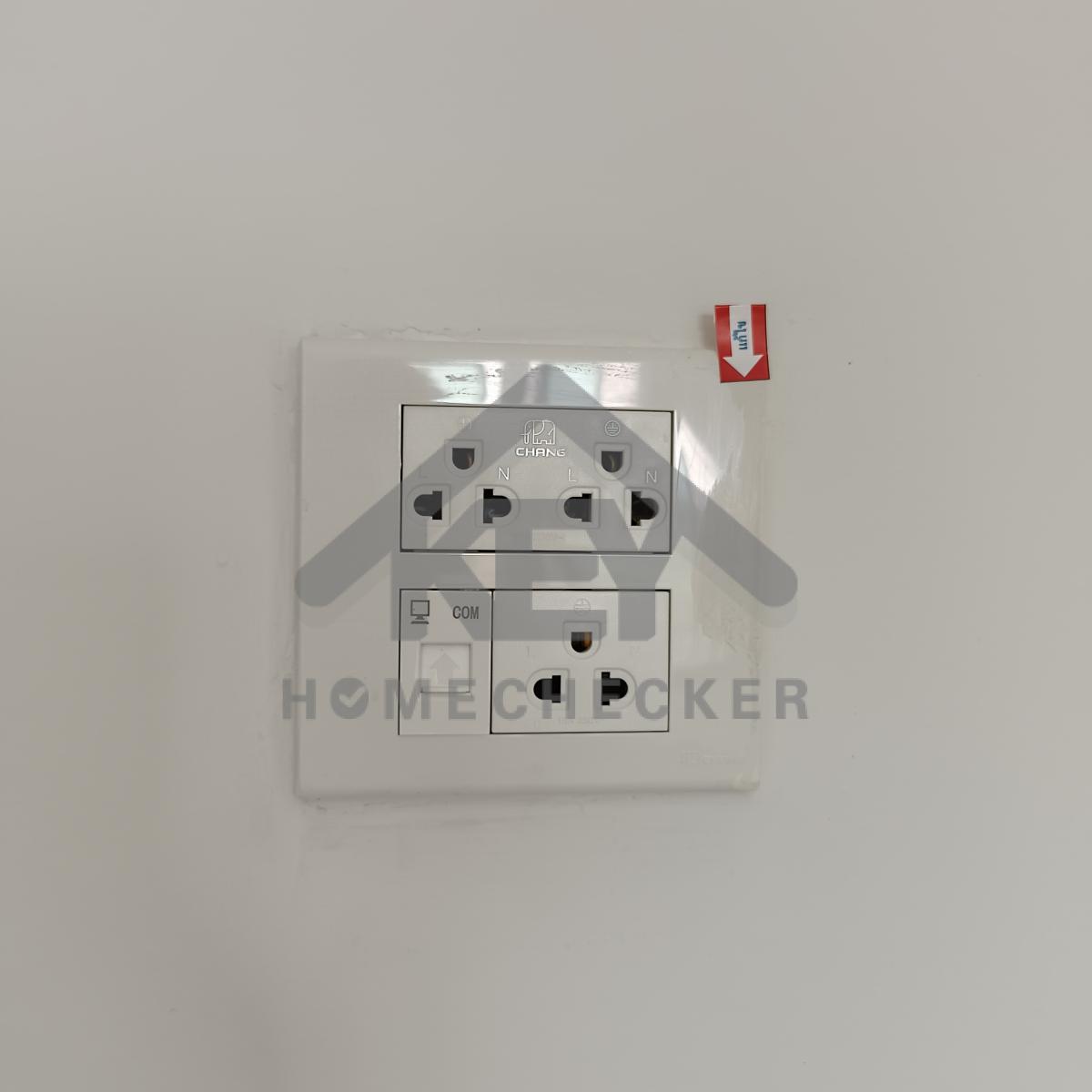

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ตู้ควบคุมไฟชั้น 2 ตรวจเช็คและติดสติ๊กเกอร์แผงไฟให้ตรงตามจุดของแต่ละห้อง

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ตู้ควบคุมไฟชั้น 2 ใช้สีสายไฟให้ถูกต้องตามมาตรฐาน

งานไฟฟ้าและระบบความปลอดภัย

สายไฟแอร์ห้องนอน1 ชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

สายไฟแอร์ห้องนอน2 ชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ฟลั๊กไฟชั้น2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

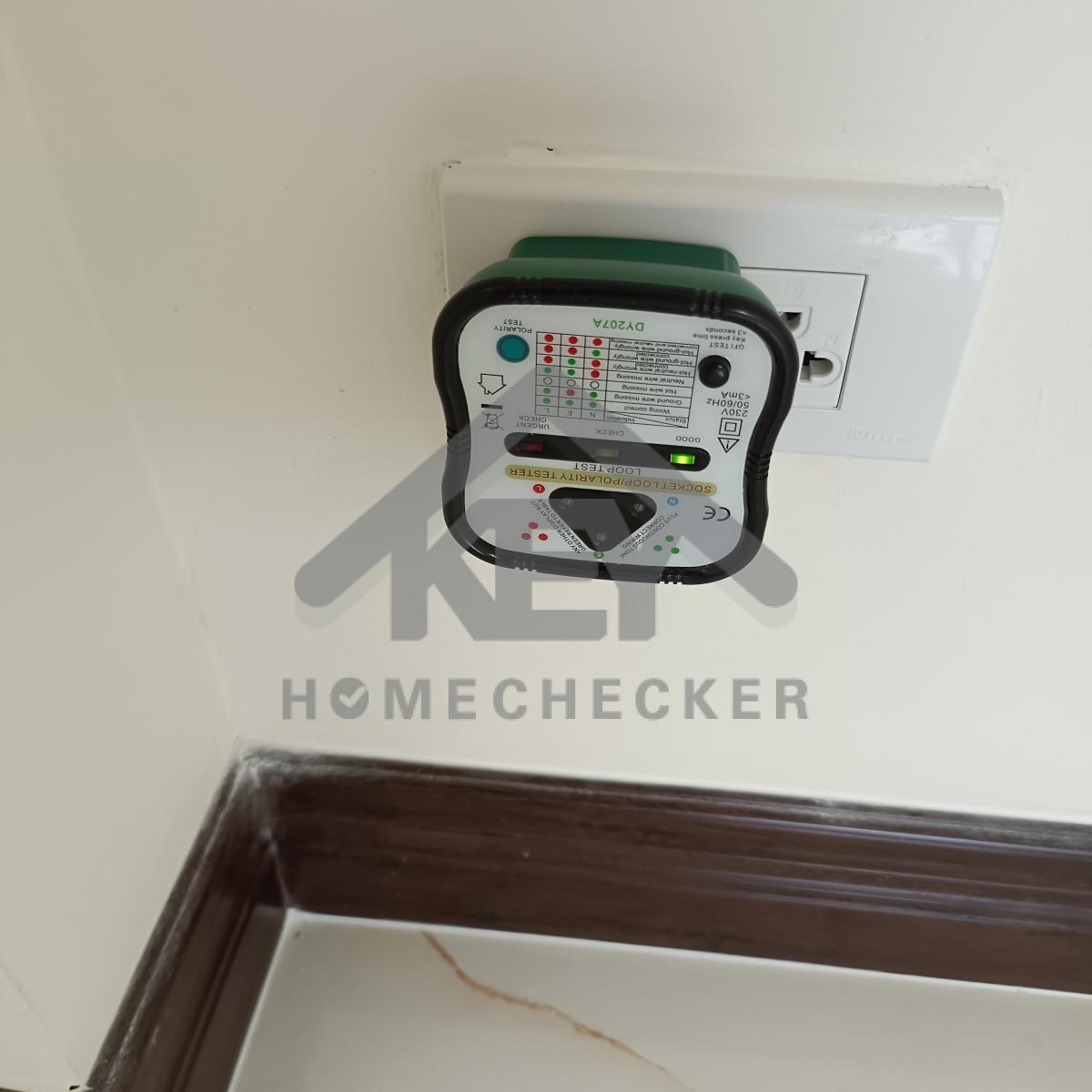

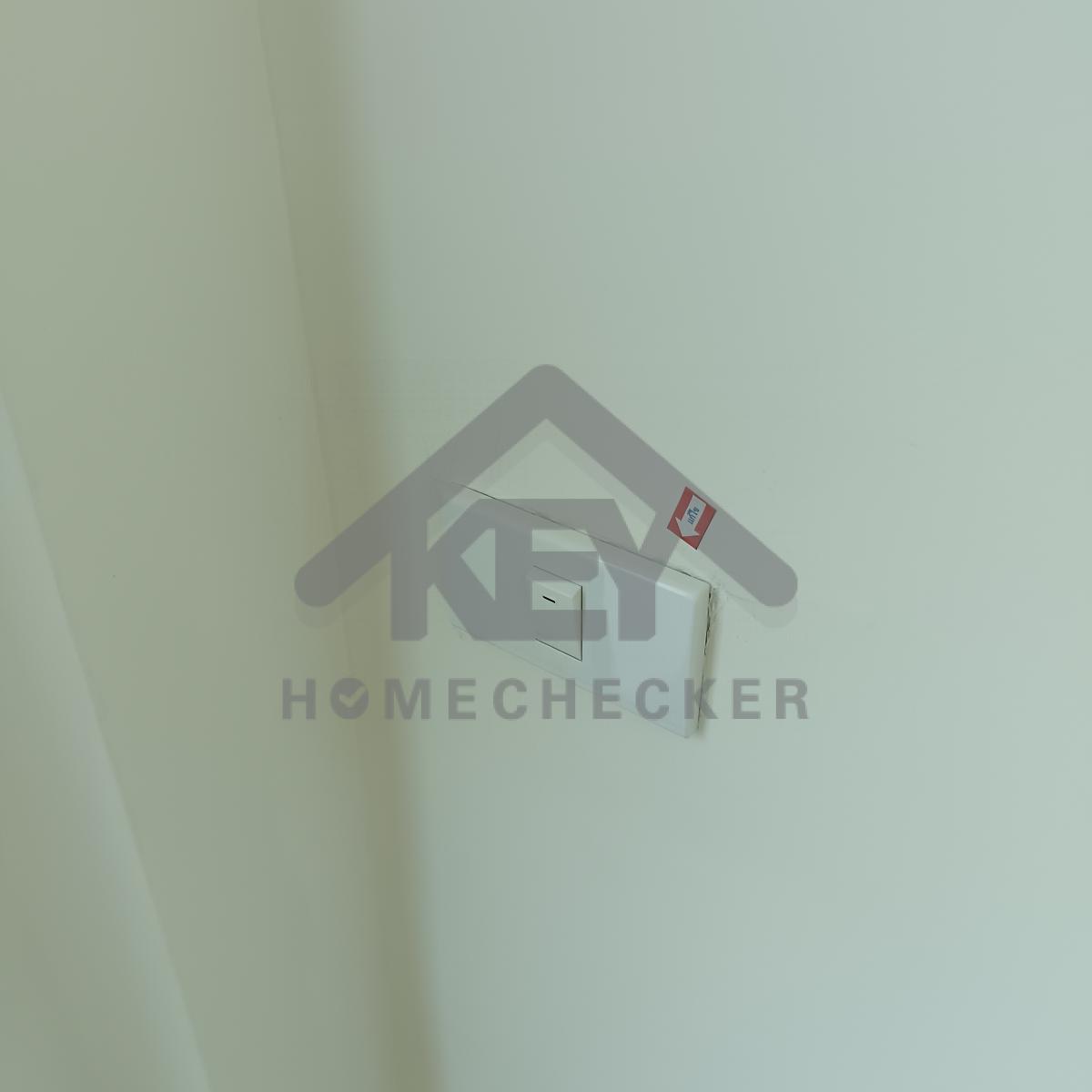

แก้ไขไฟโถงบันไดชั้น2 ไม่ติด 1 ดวง

งานไฟฟ้าและระบบความปลอดภัย

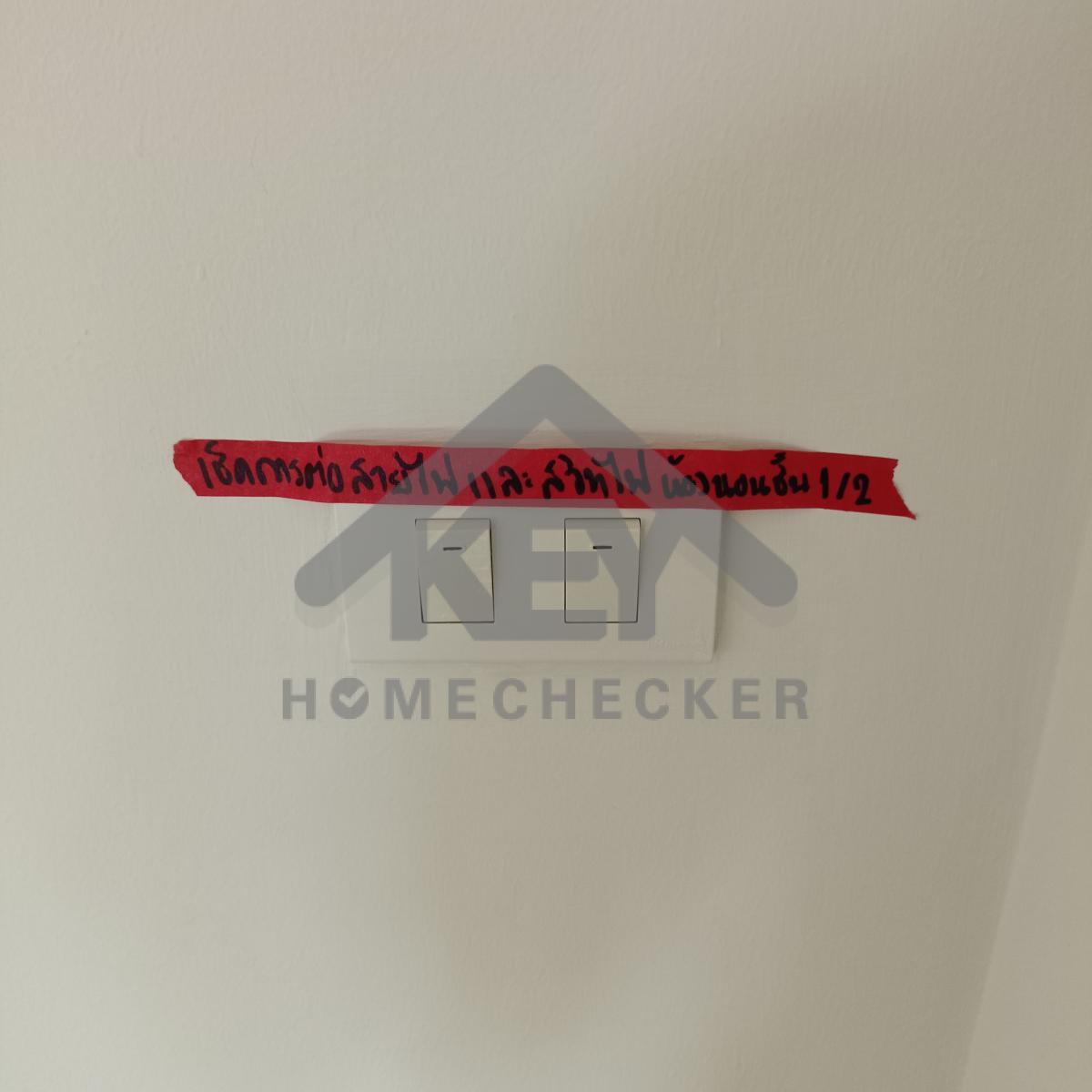

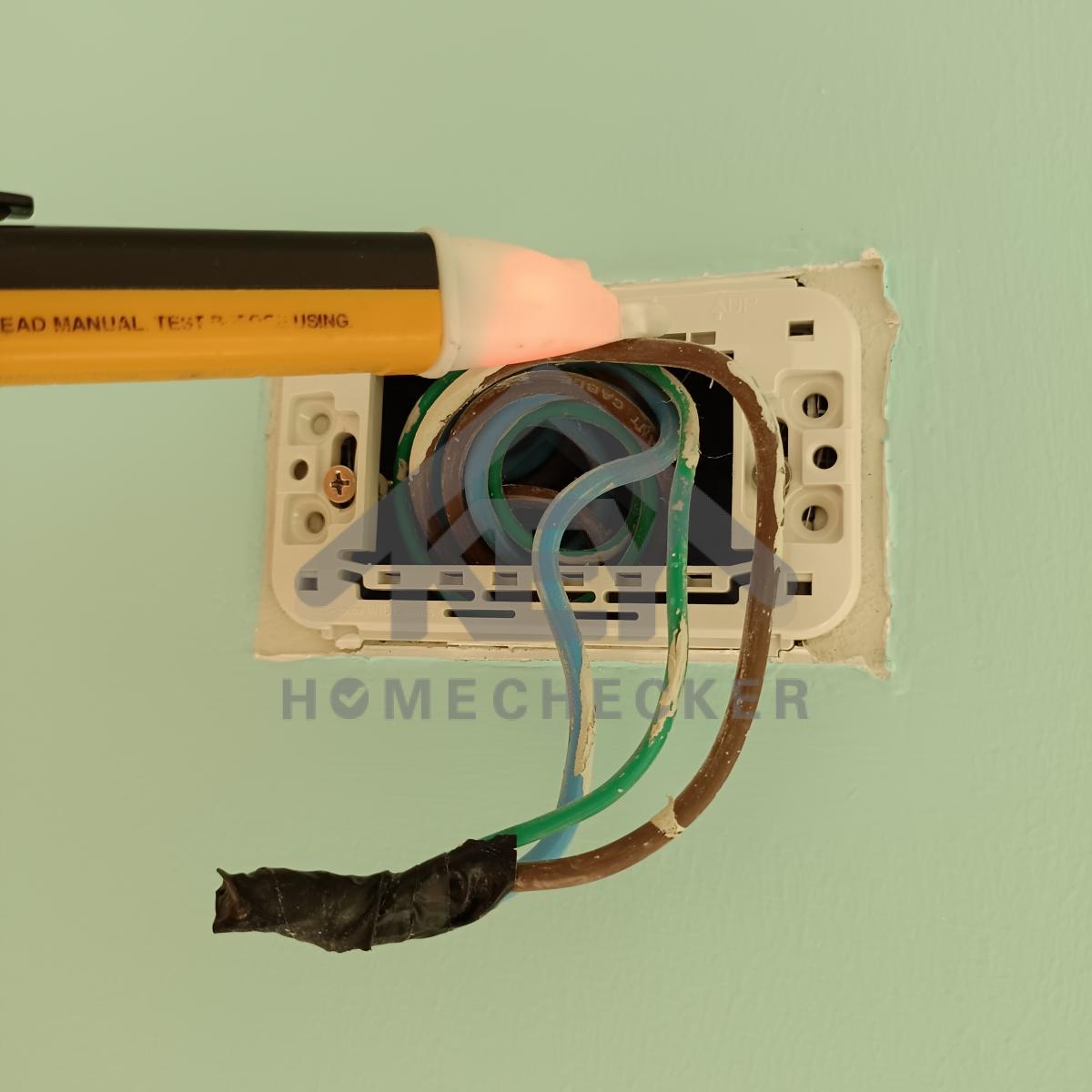

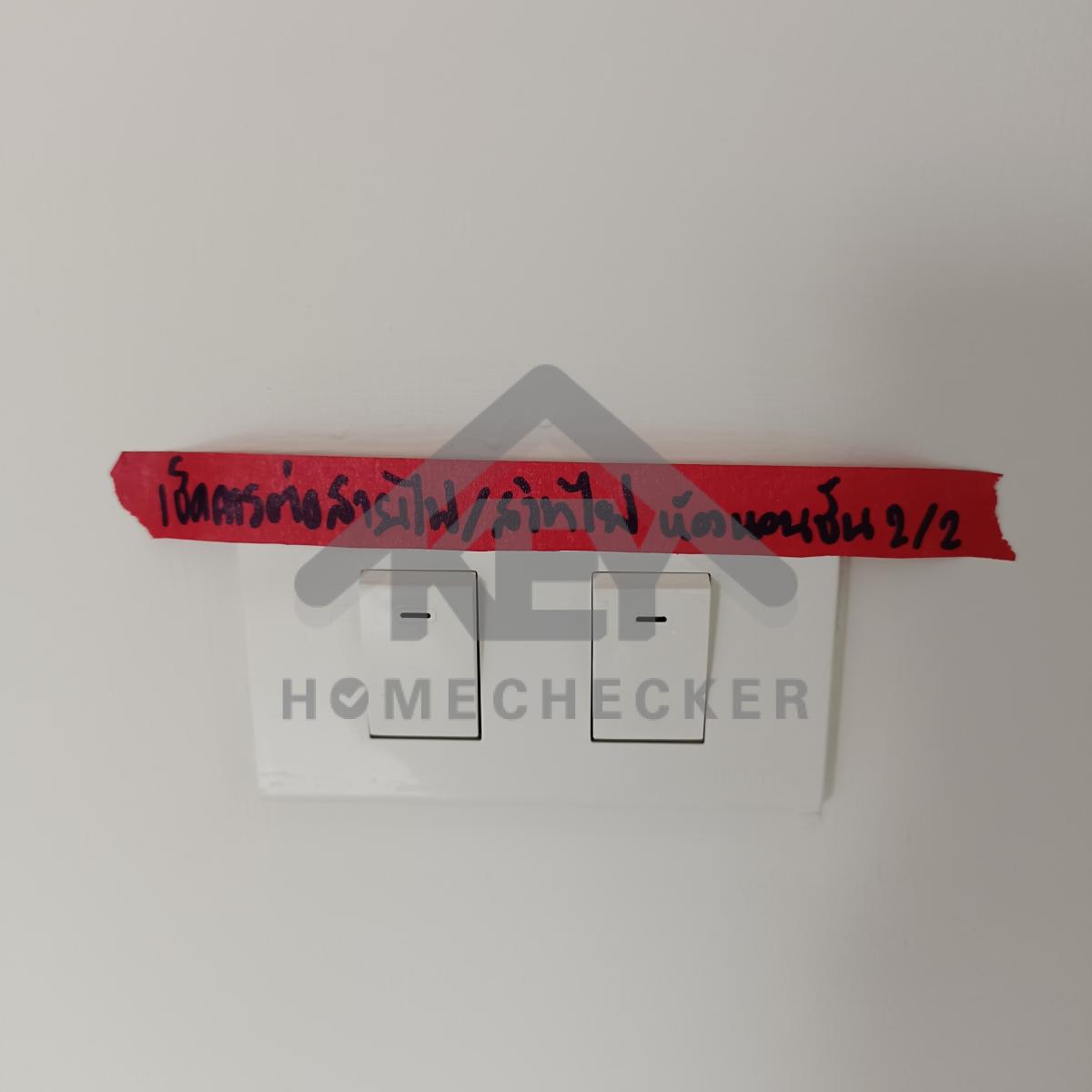

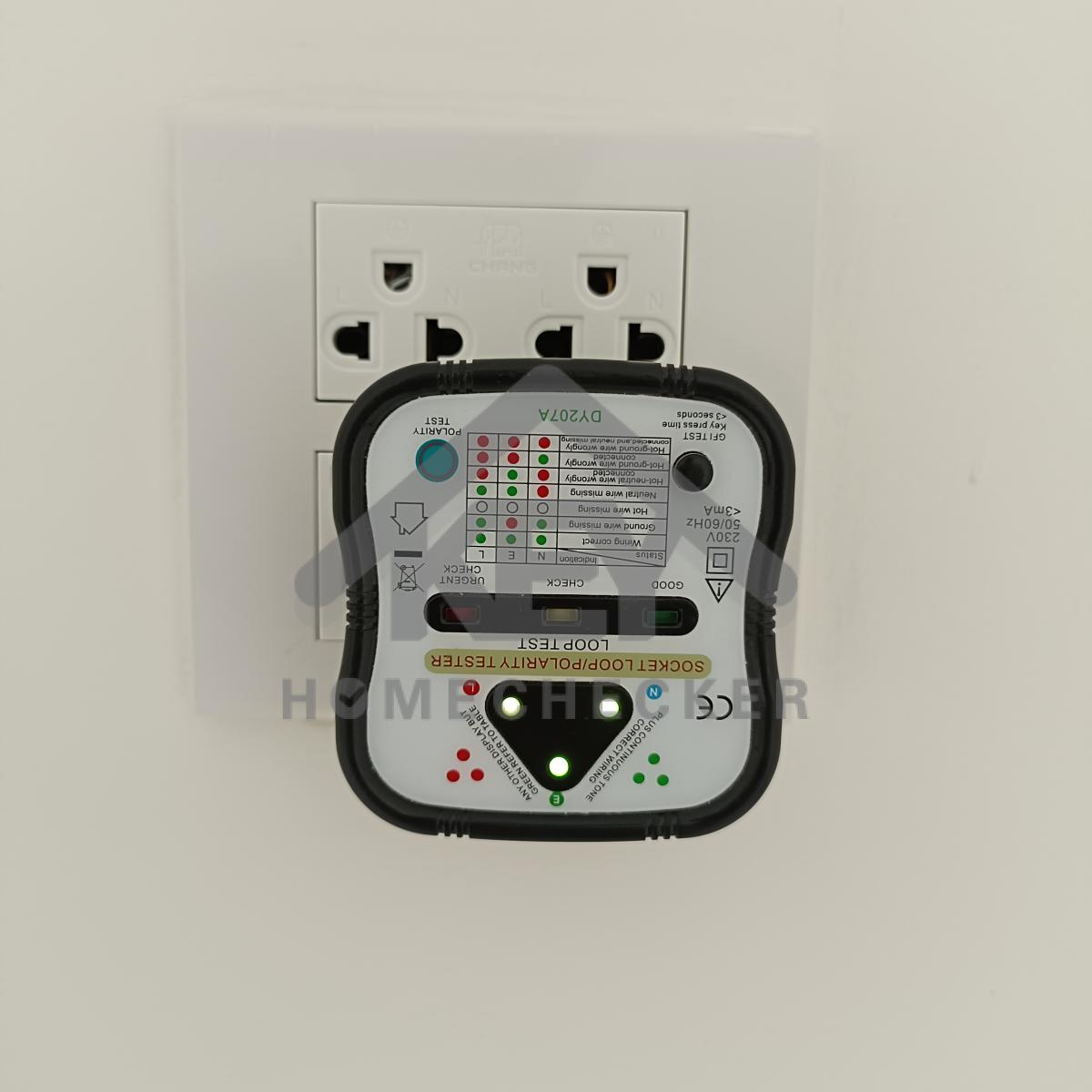

ตรวจเช็คการต่อสายไฟหรือสวิตช์ไฟ เปิด-ปิดสลับกัน ห้องนอน 2 ชั้น 2

งานไฟฟ้าและระบบความปลอดภัย

ไฟห้องน้ำในห้องนอน 2 ชั้น 2 ไม่ติด

งานไฟฟ้าและระบบความปลอดภัย

ตรวจเช็คการต่อสายไฟหรือสวิตช์ไฟ เปิด-ปิด สลับกัน ห้องนอน 1 ชั้น 1

งานไฟฟ้าและระบบความปลอดภัย

ตรวจเช็คการต่อสายไฟหรือสวิตช์ไฟ เปิด-ปิด สลับกัน ห้องนอน 2 ชั้น 1

งานไฟฟ้าและระบบความปลอดภัย

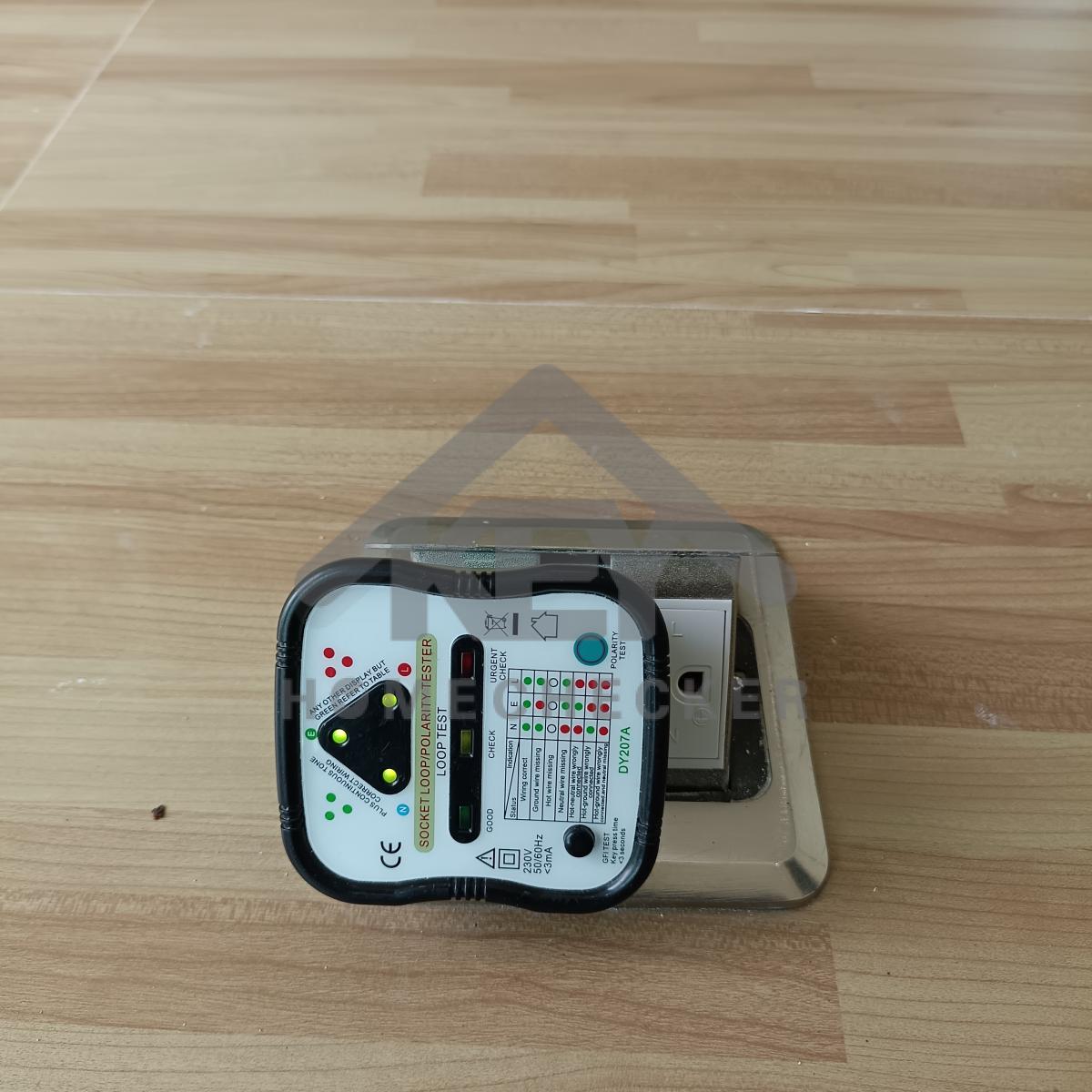

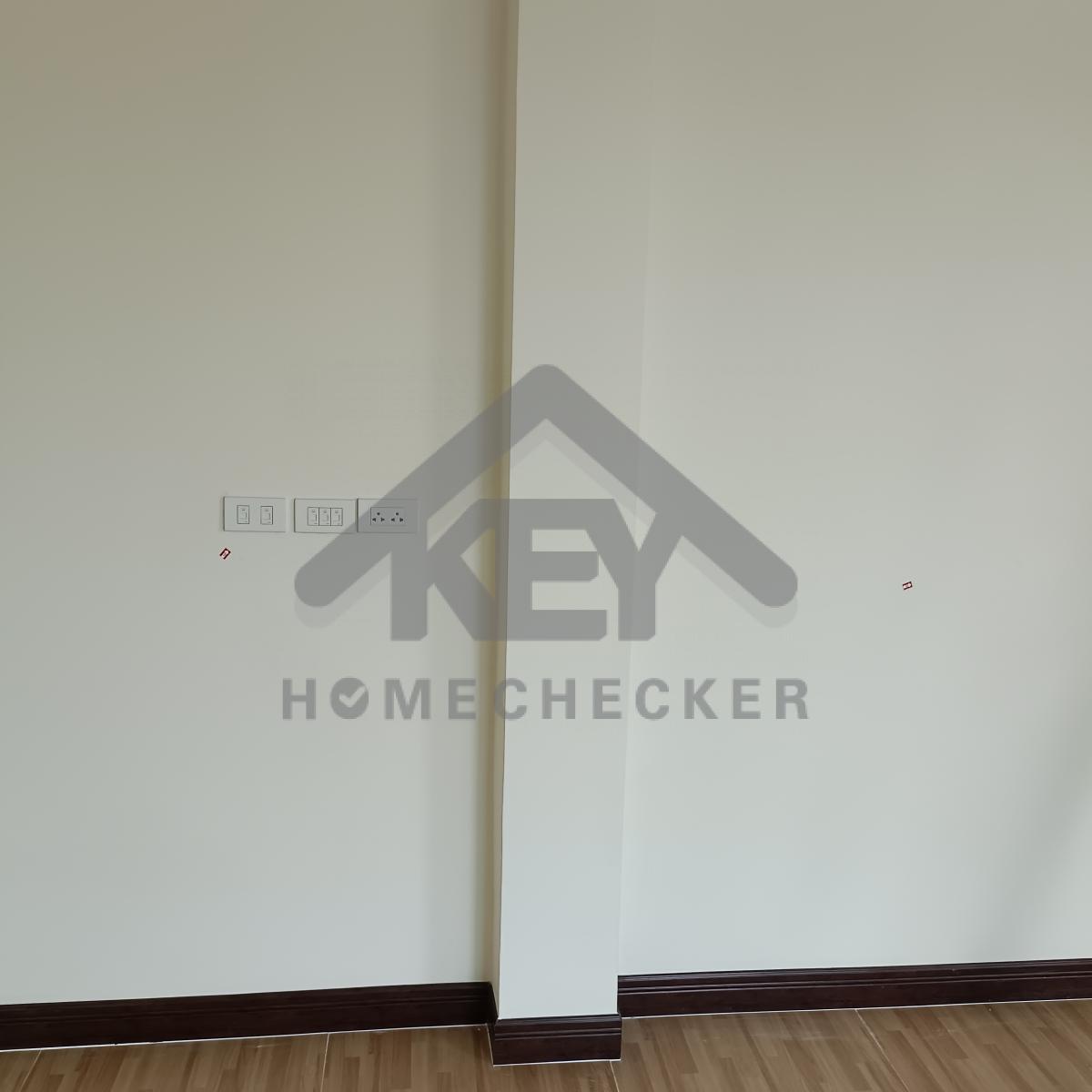

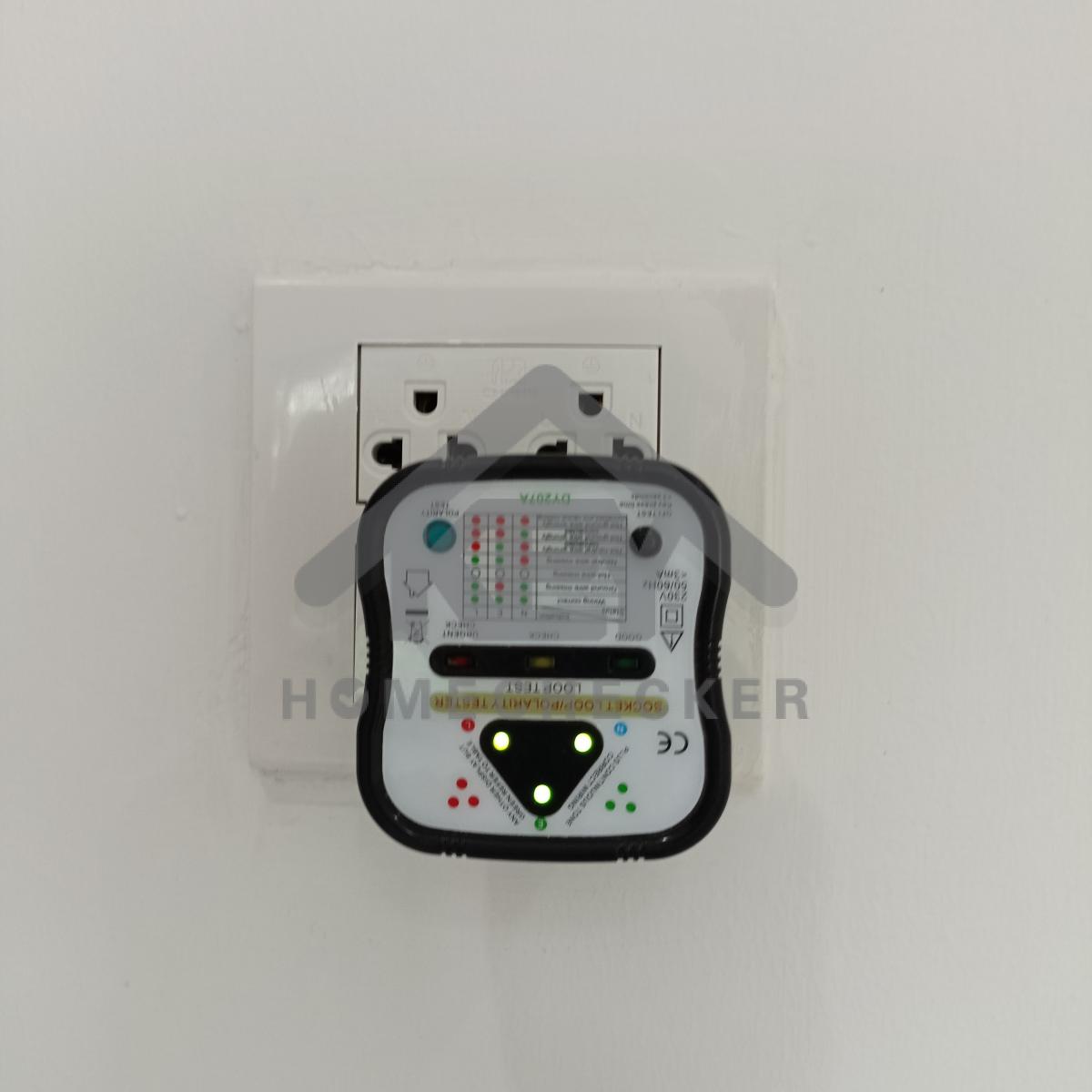

ปลั๊กไฟโรงจอดรถด้านหน้า

งานไฟฟ้าและระบบความปลอดภัย

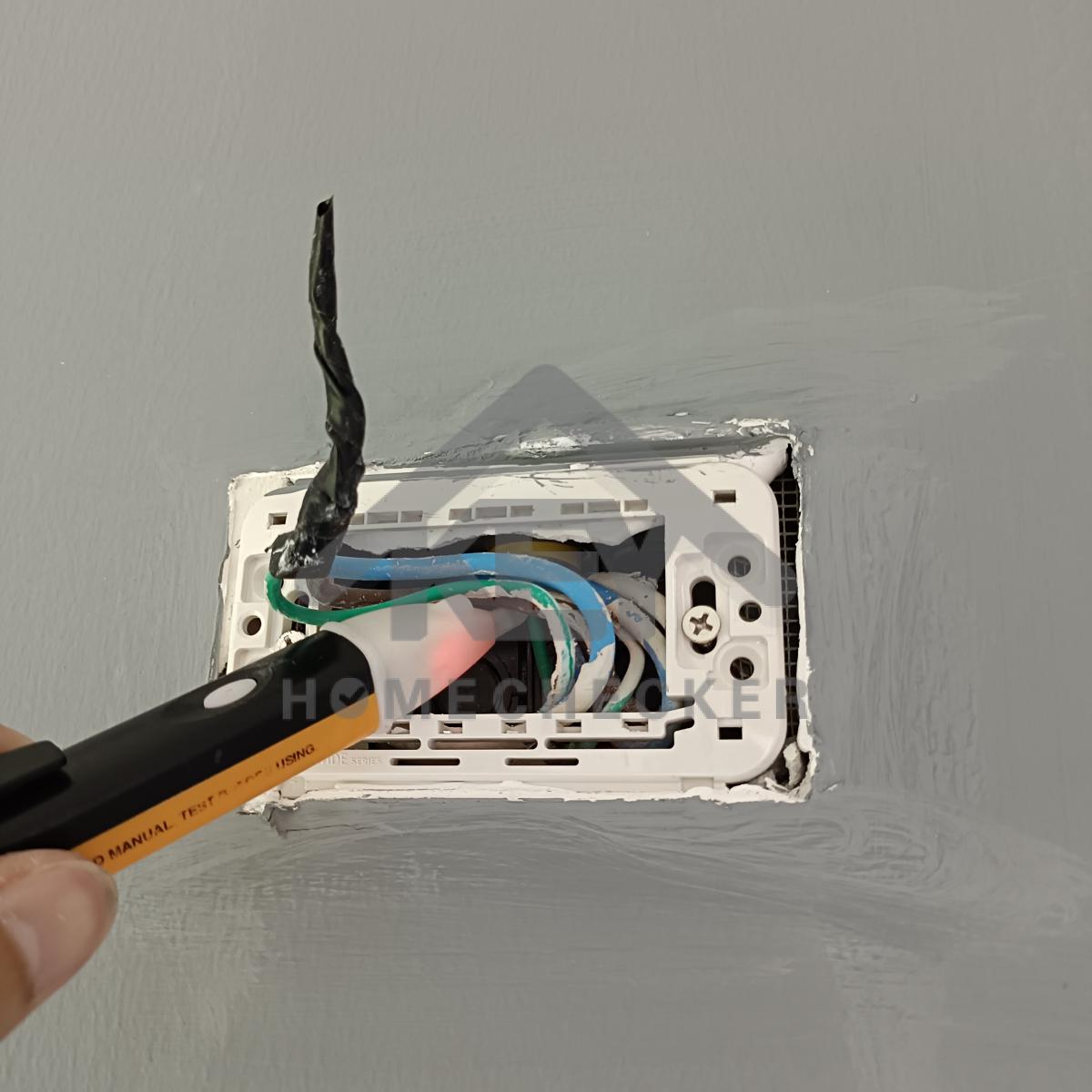

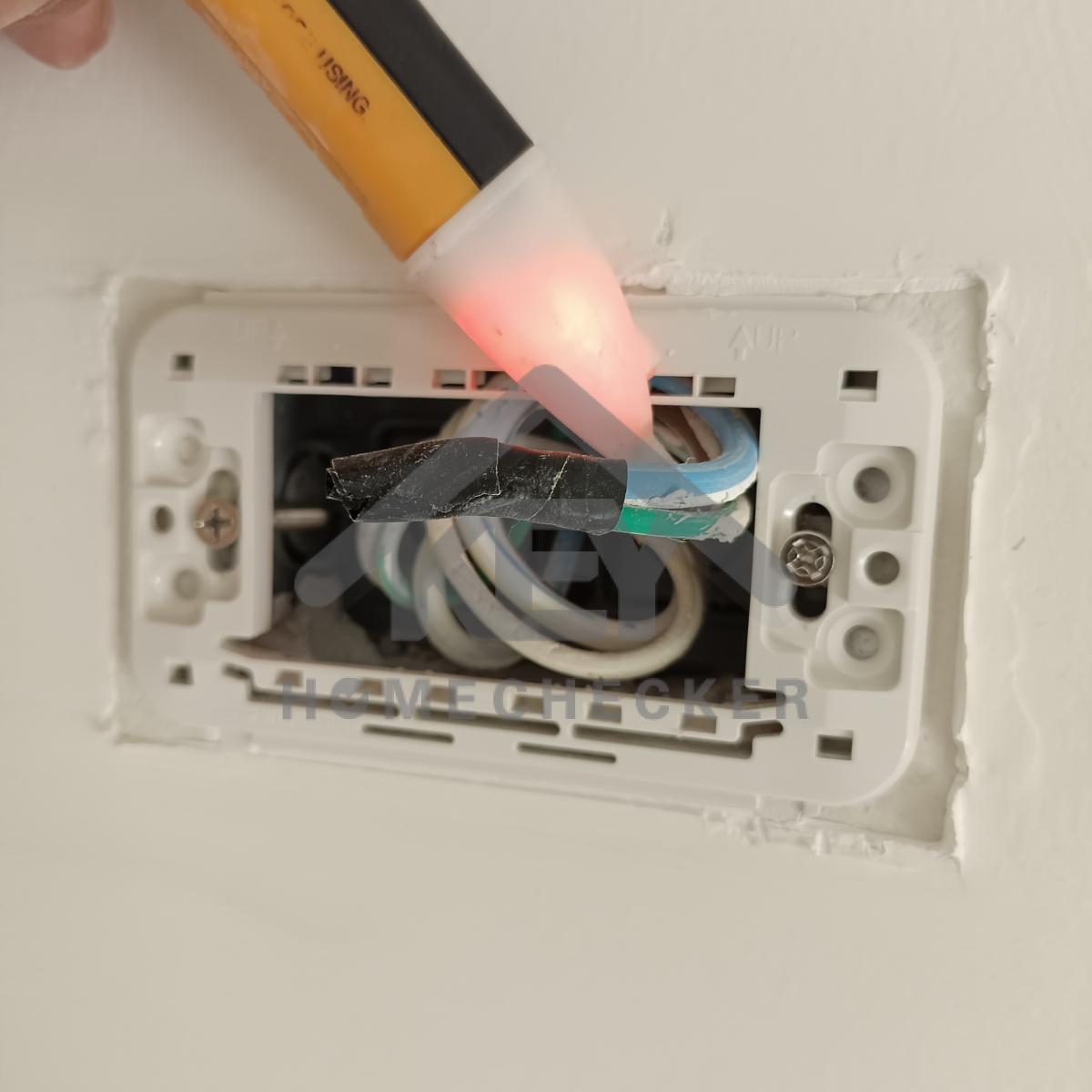

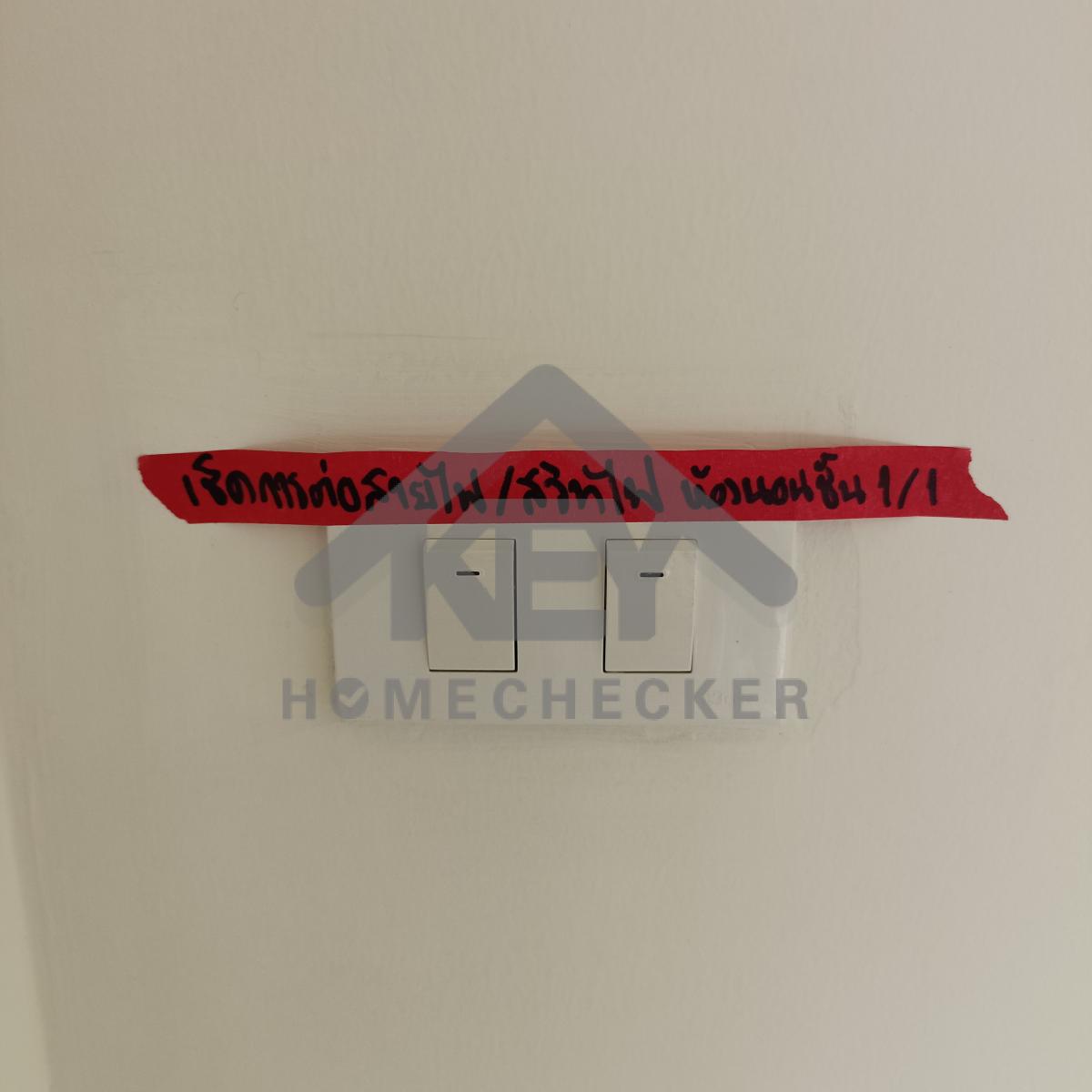

แก้ไข ตรวจเช็คสายกราวด์ปลั๊กไฟโรงจอดรถด้านหลัง

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เก็บสายไฟร้อยท่อให้เรียบร้อย

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข เปลี่ยนบล็อกไฟใหม่ปิดฝาไม่ได้

งานไฟฟ้าและระบบความปลอดภัย

แก้ไข แสงไฟซ่อนหลุมฝ้าเพดานไม่เสมอ วางไฟและติดตั้งใหม่ให้เรียบร้อยสวยงาม

6. งานห้องโถง ห้องนั่งเล่น

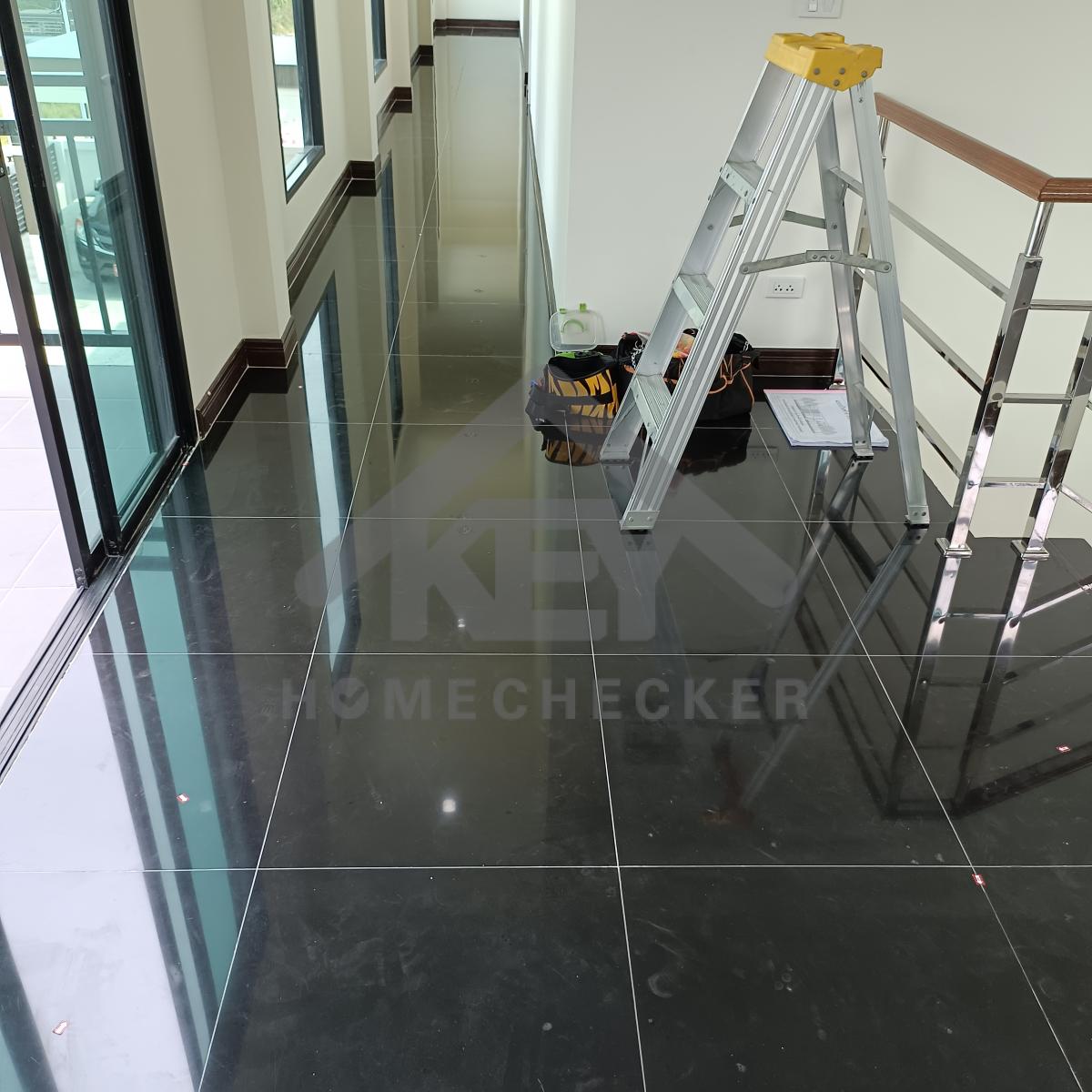

งานห้องโถง ห้องนั่งเล่น

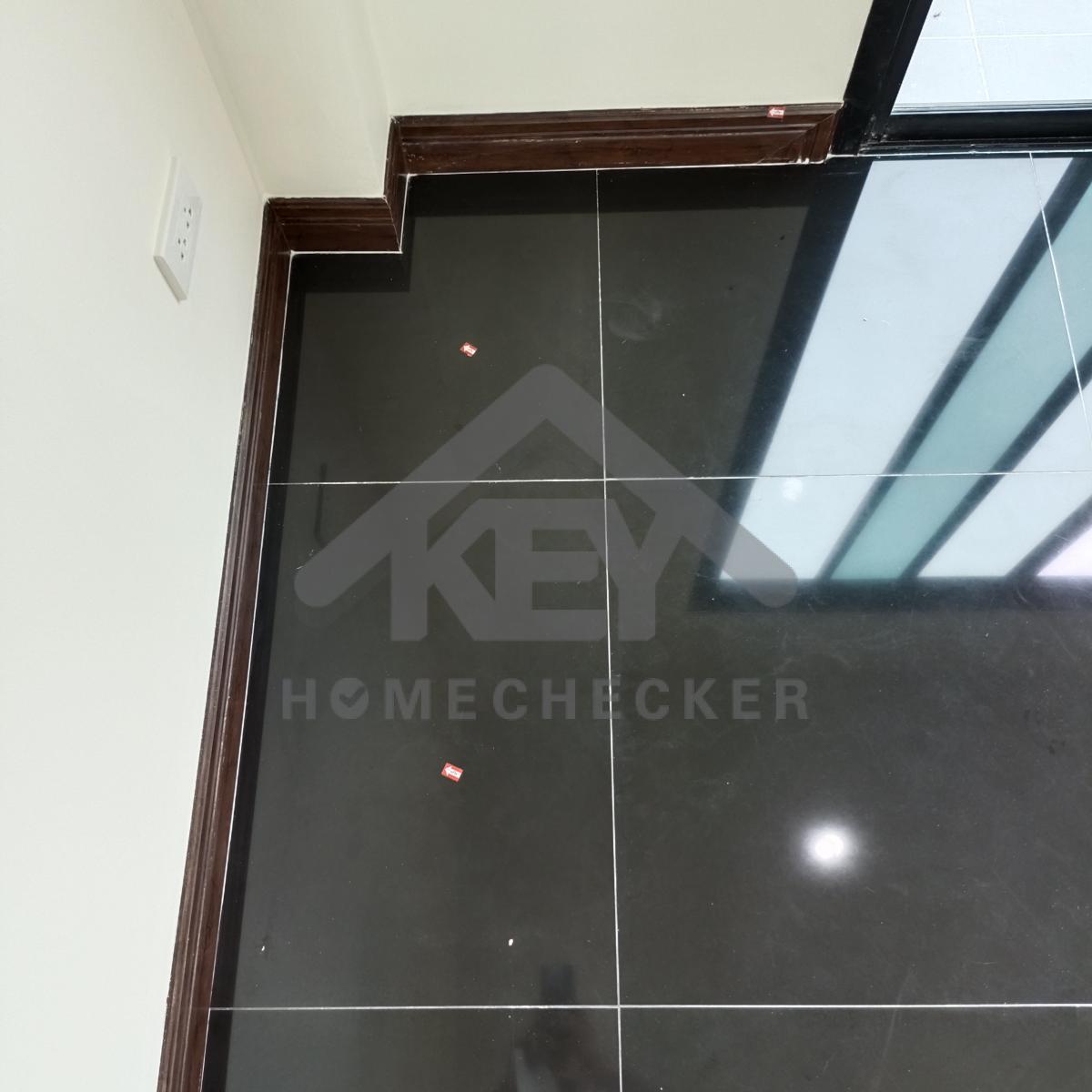

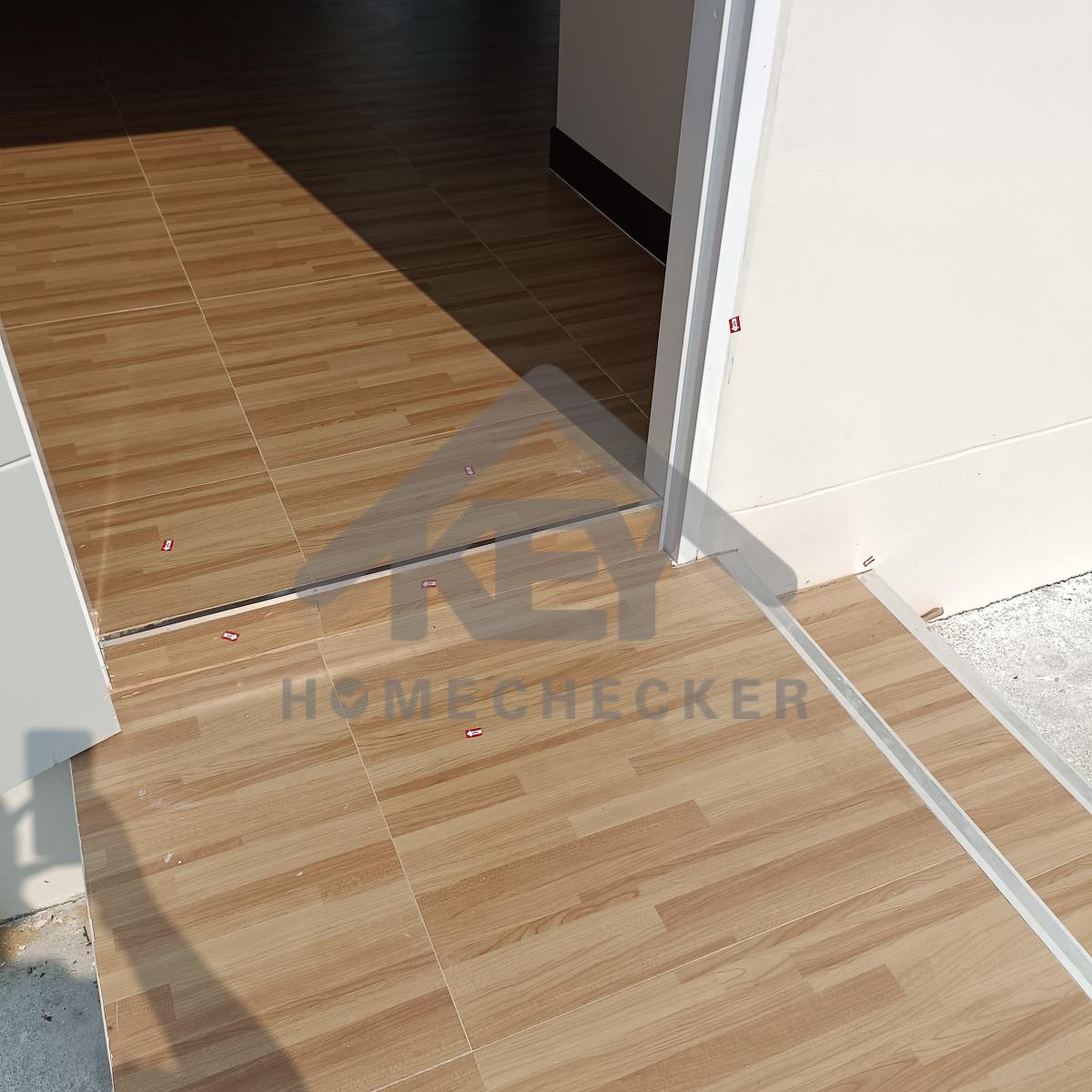

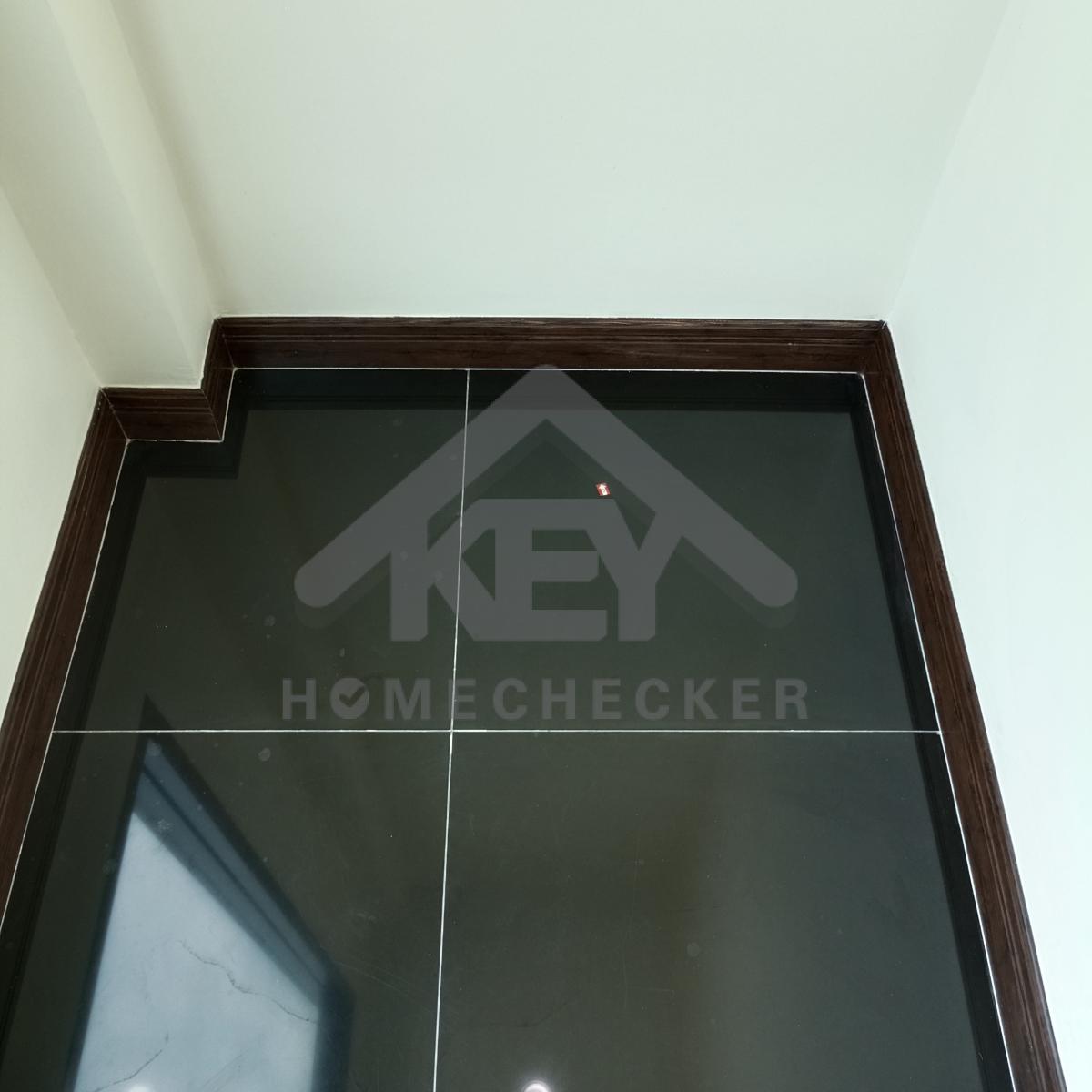

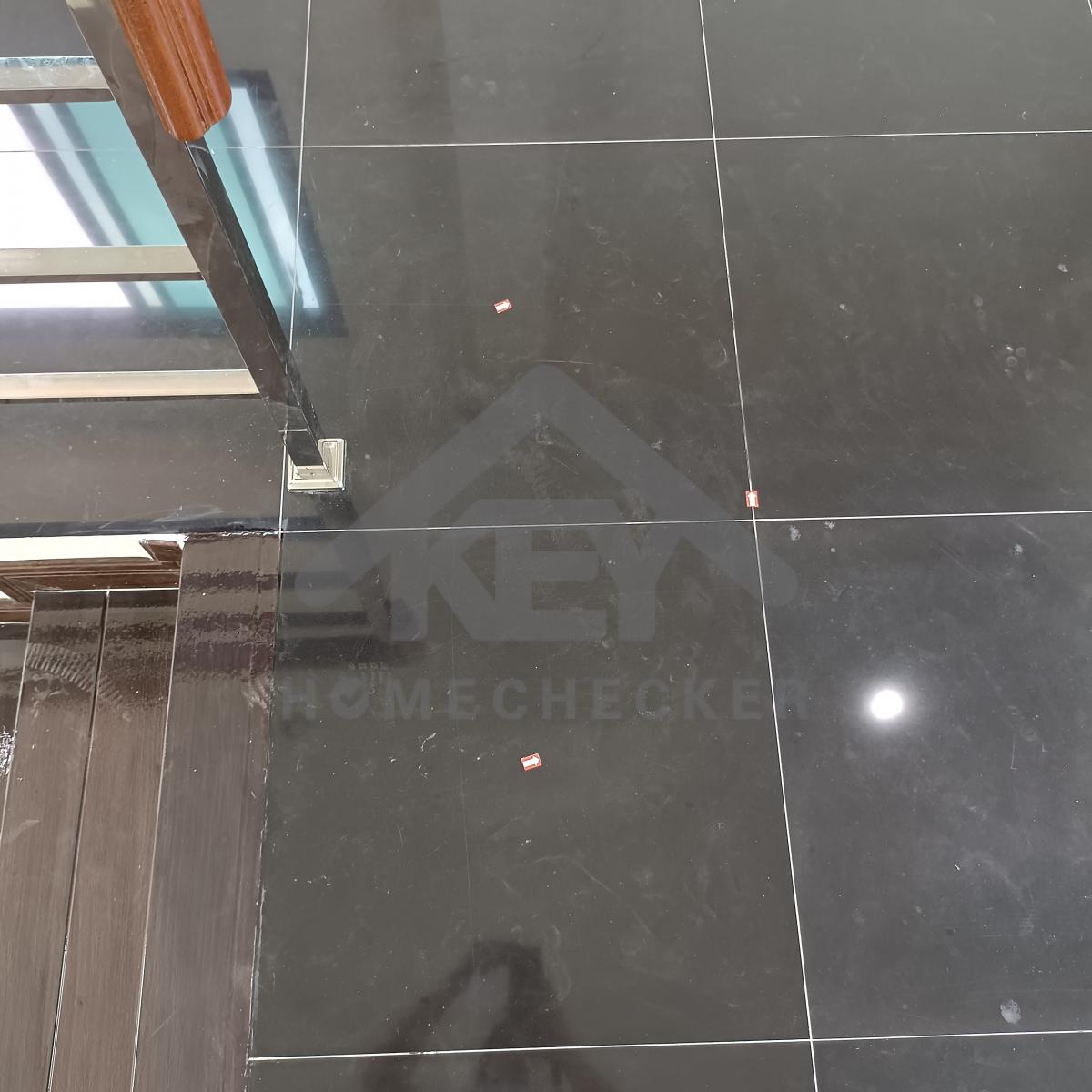

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องบิ่นแตก
และกระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานยาแนวหรือซิลิโคนขอบประตูให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องโถง ห้องนั่งเล่น

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องโถง ห้องนั่งเล่น

แก้ไข ทำความสะอาดเก็งานยาแนว บางจุดให้เต็มร่อง

งานห้องโถง ห้องนั่งเล่น

แก้ไข ทำความสะอาดเก็งานยาแนว บางจุดให้เต็มร่อง

งานห้องโถง ห้องนั่งเล่น

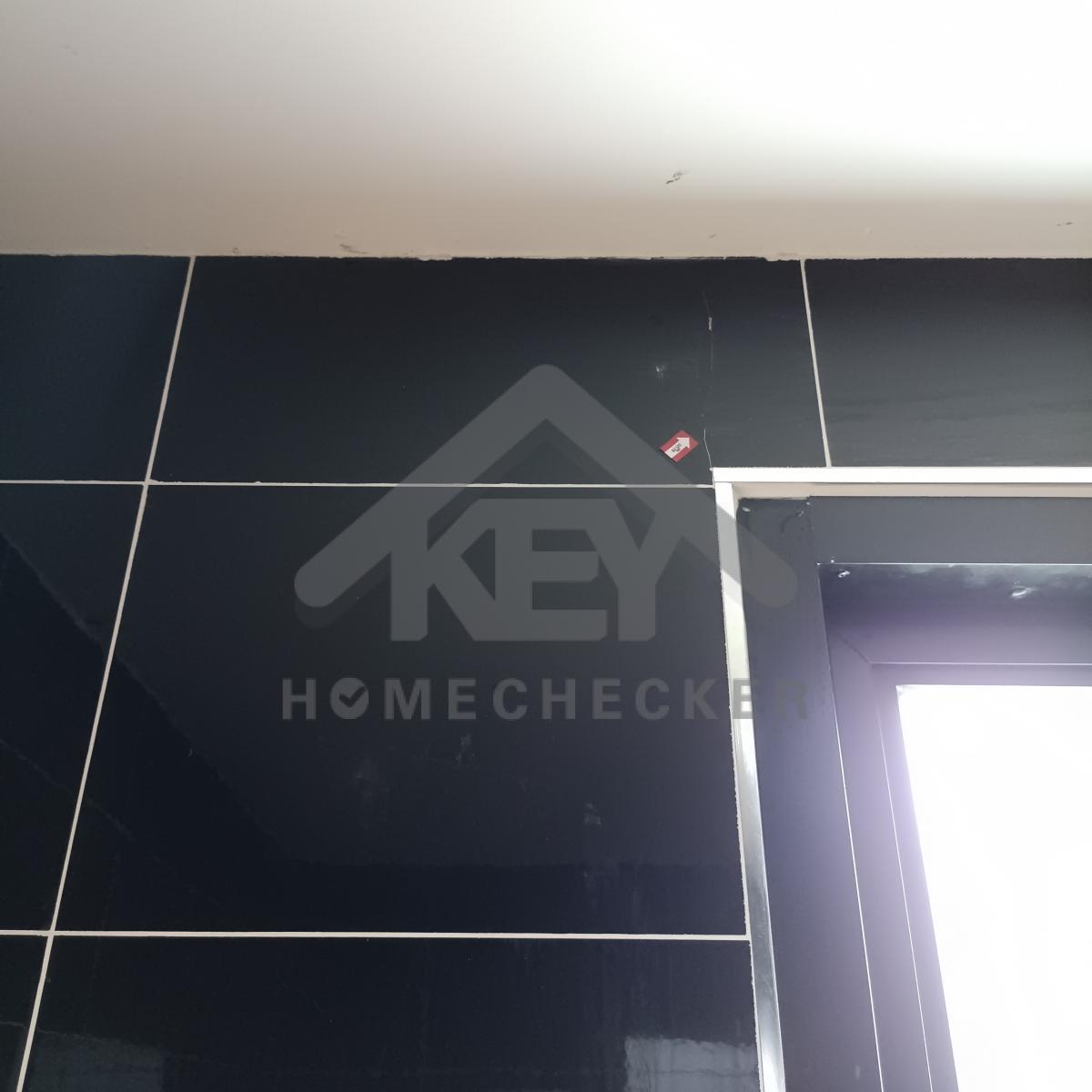

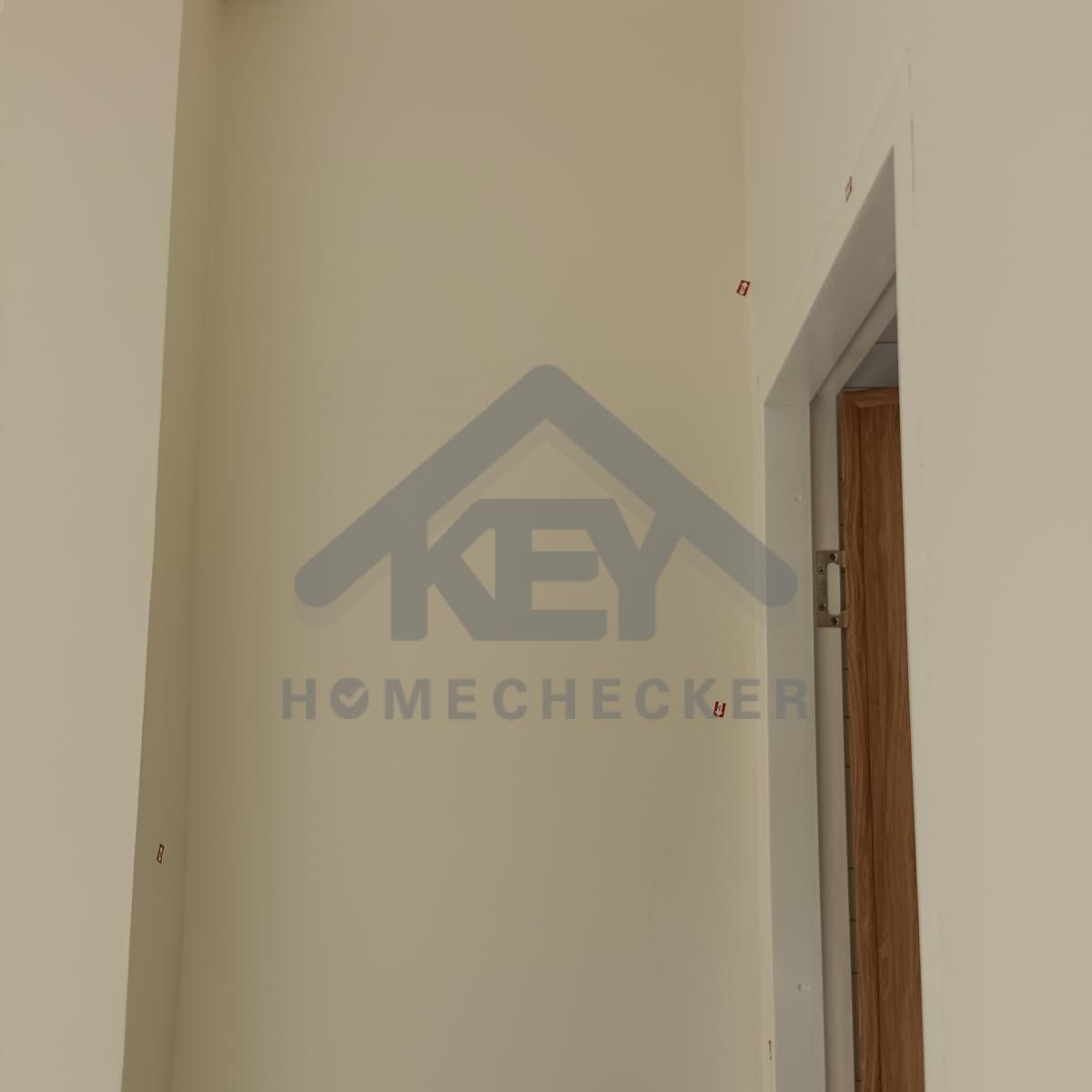

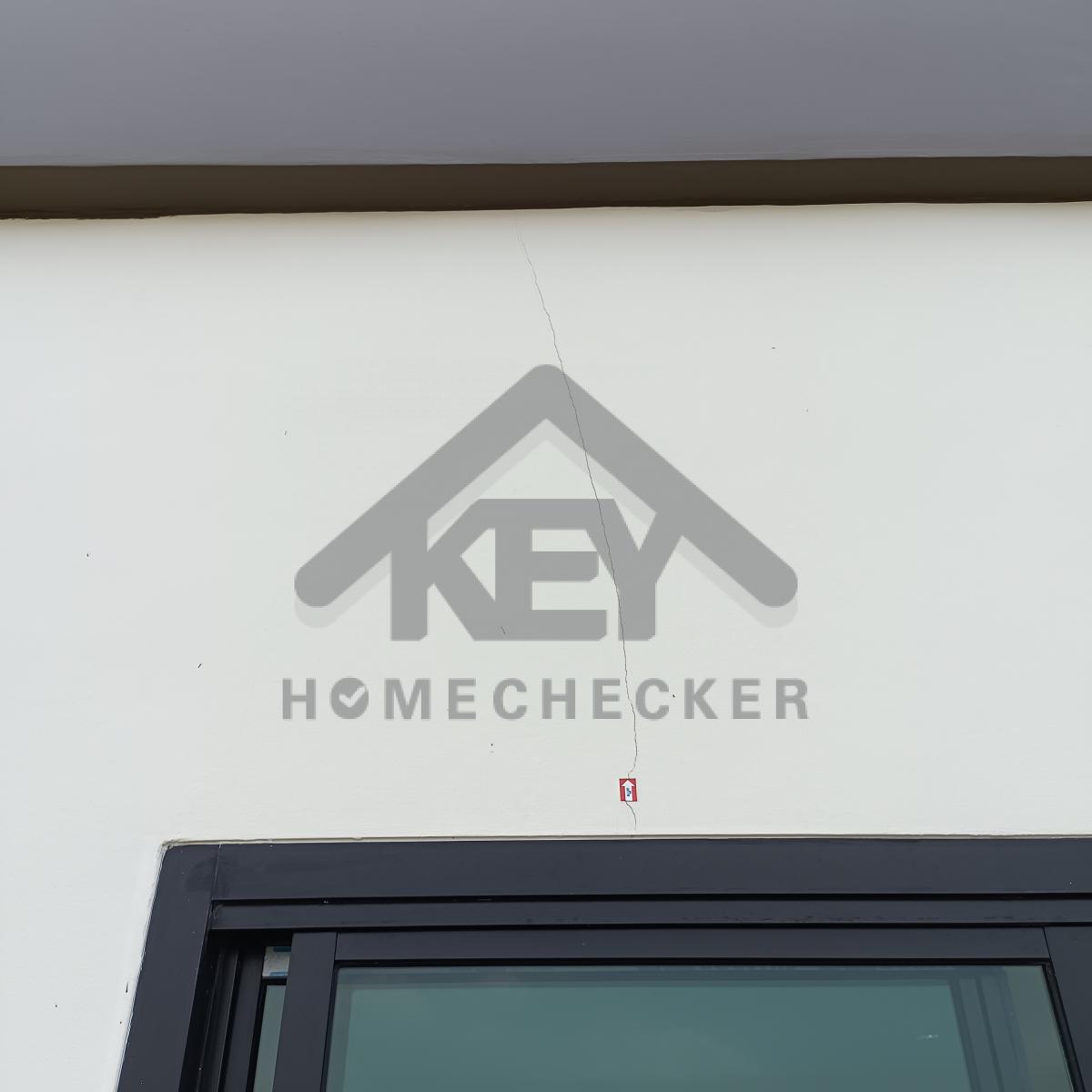

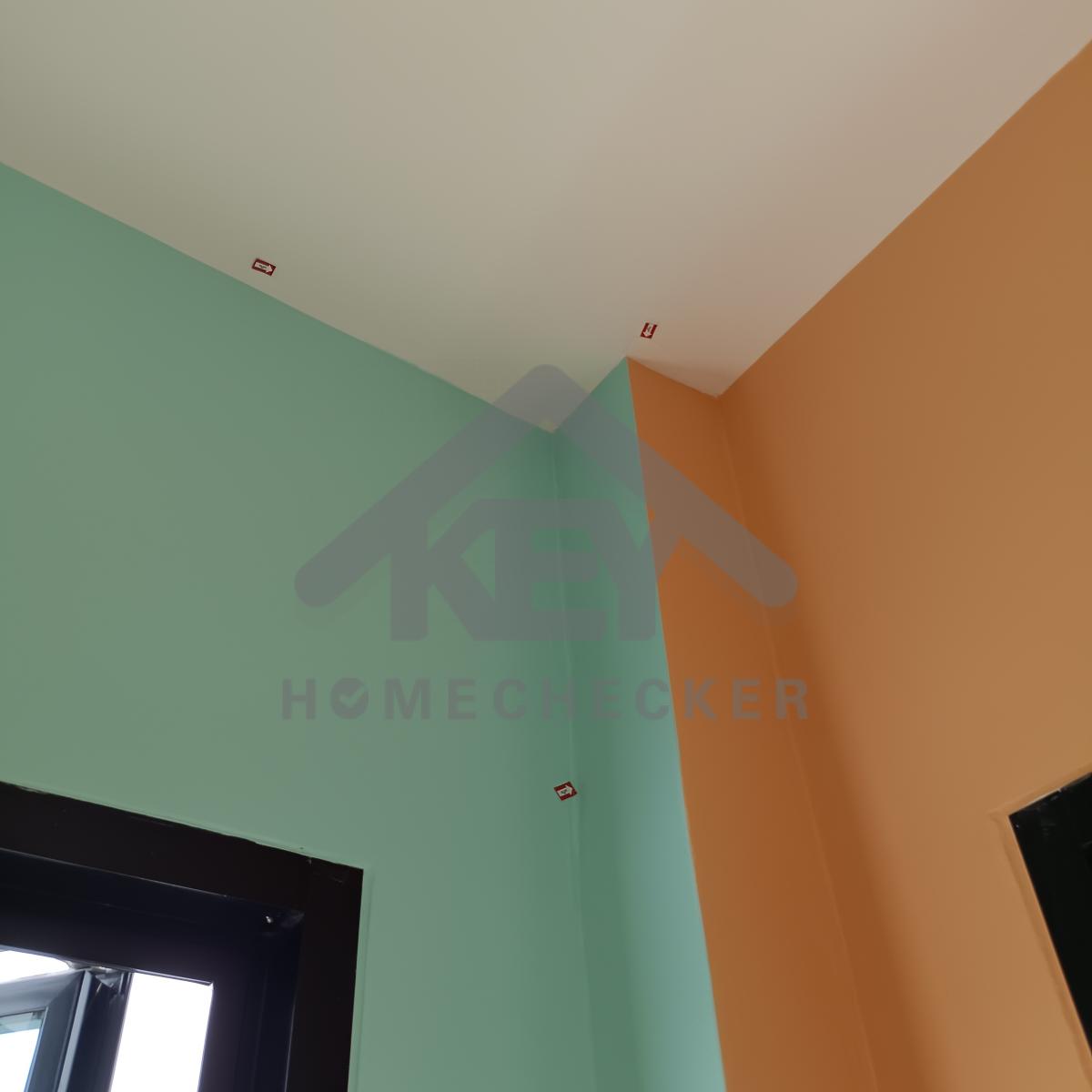

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข ติดตั้งใส่สกรูให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข ติดตั้งให้แน่นหนา

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีผนังให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

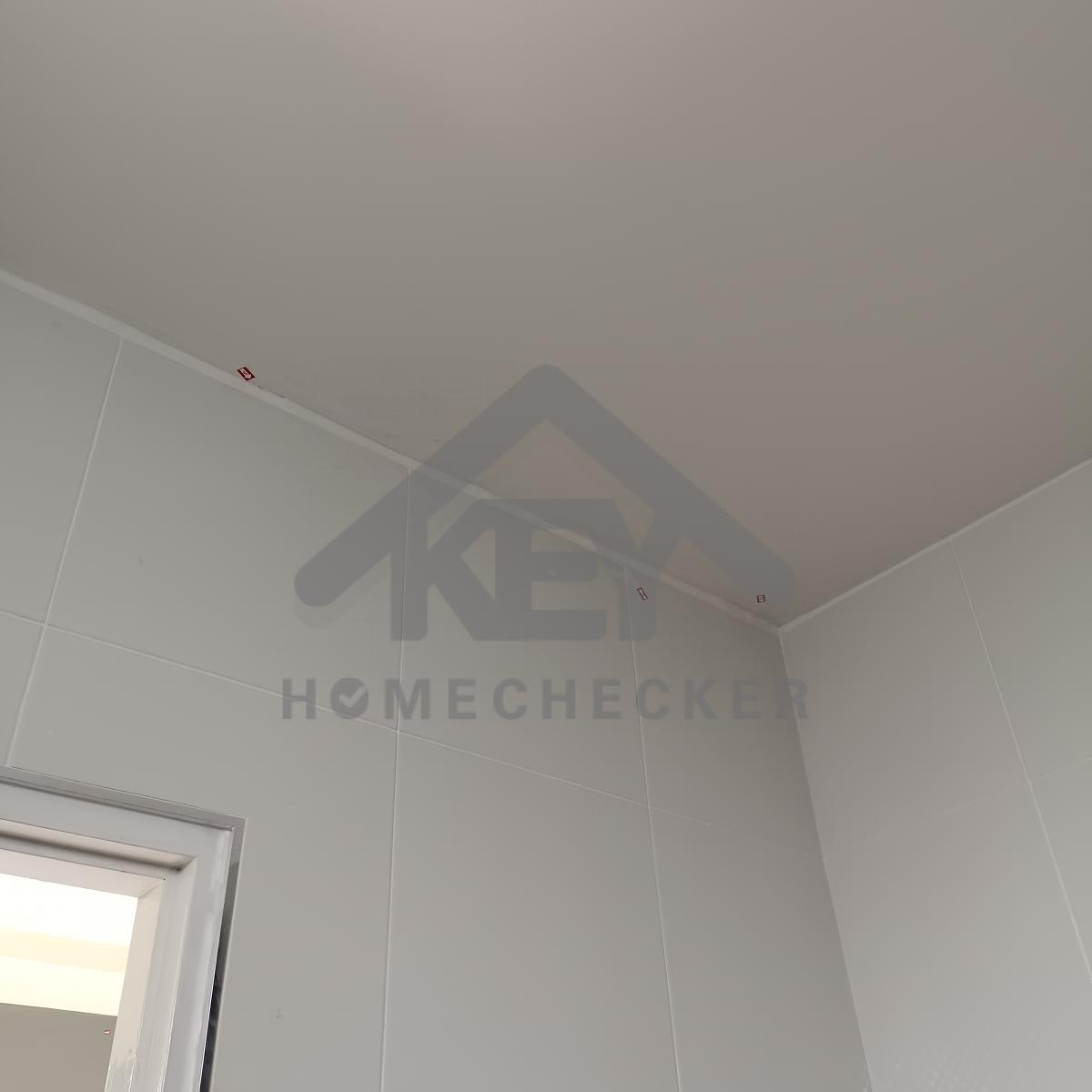

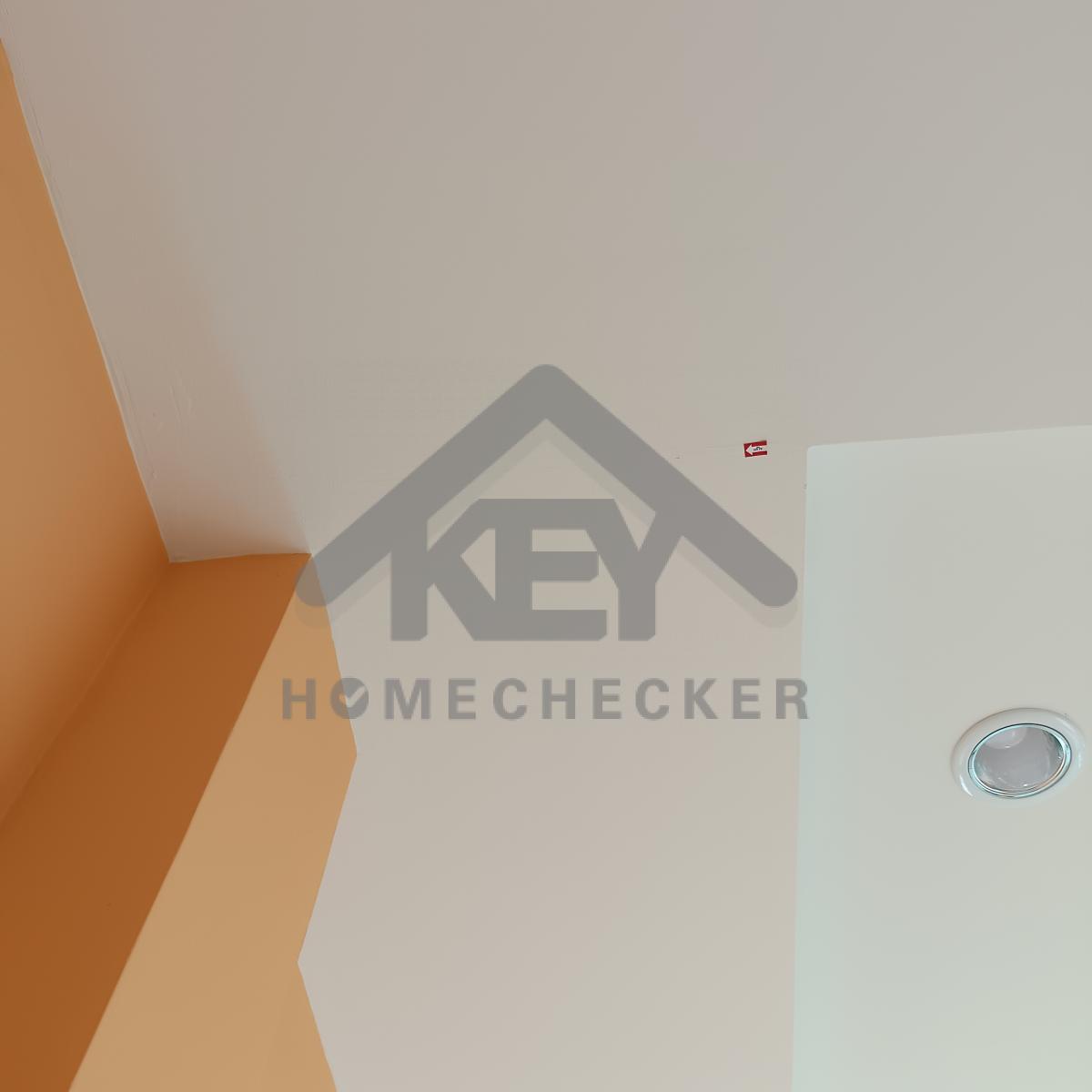

แก้ไข เก็บงานรอยแตกร้าวเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานซิลิโคนขอบตู้ไฟทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข ติดตั้งและเก็บงานขอบสวิทไฟให้เรียบร้อย

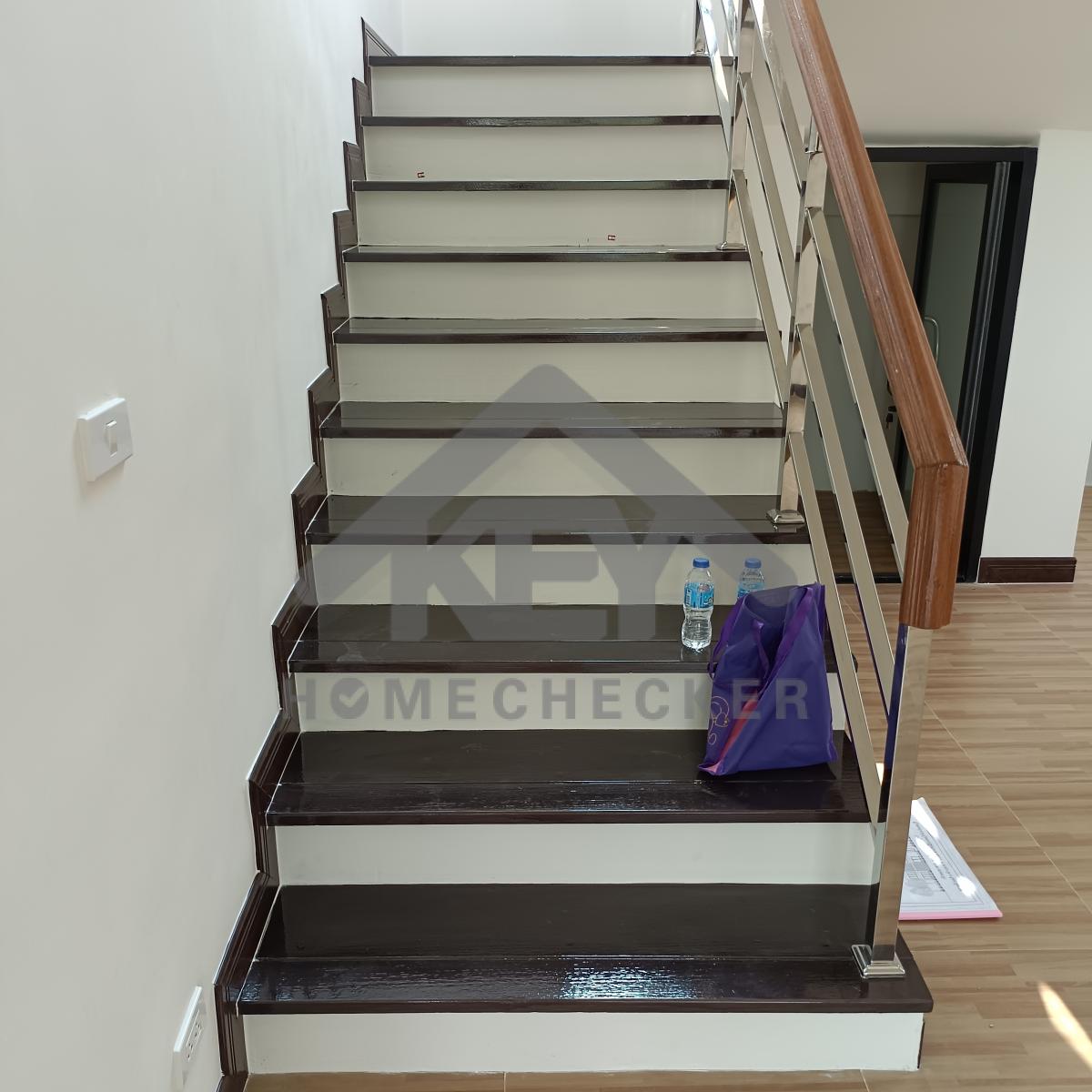

7. งานบันไดชั้น 1

งานบันไดชั้น 1

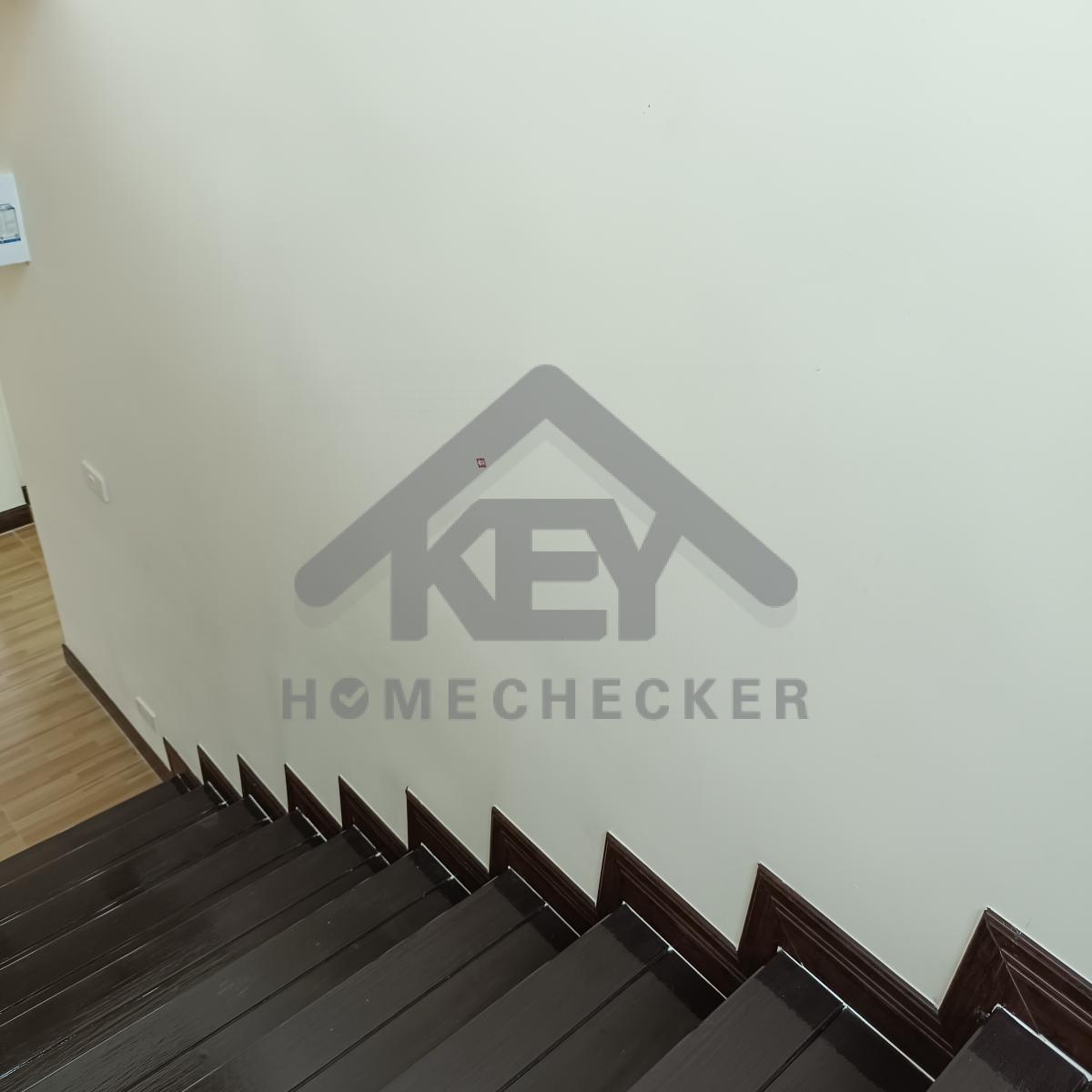

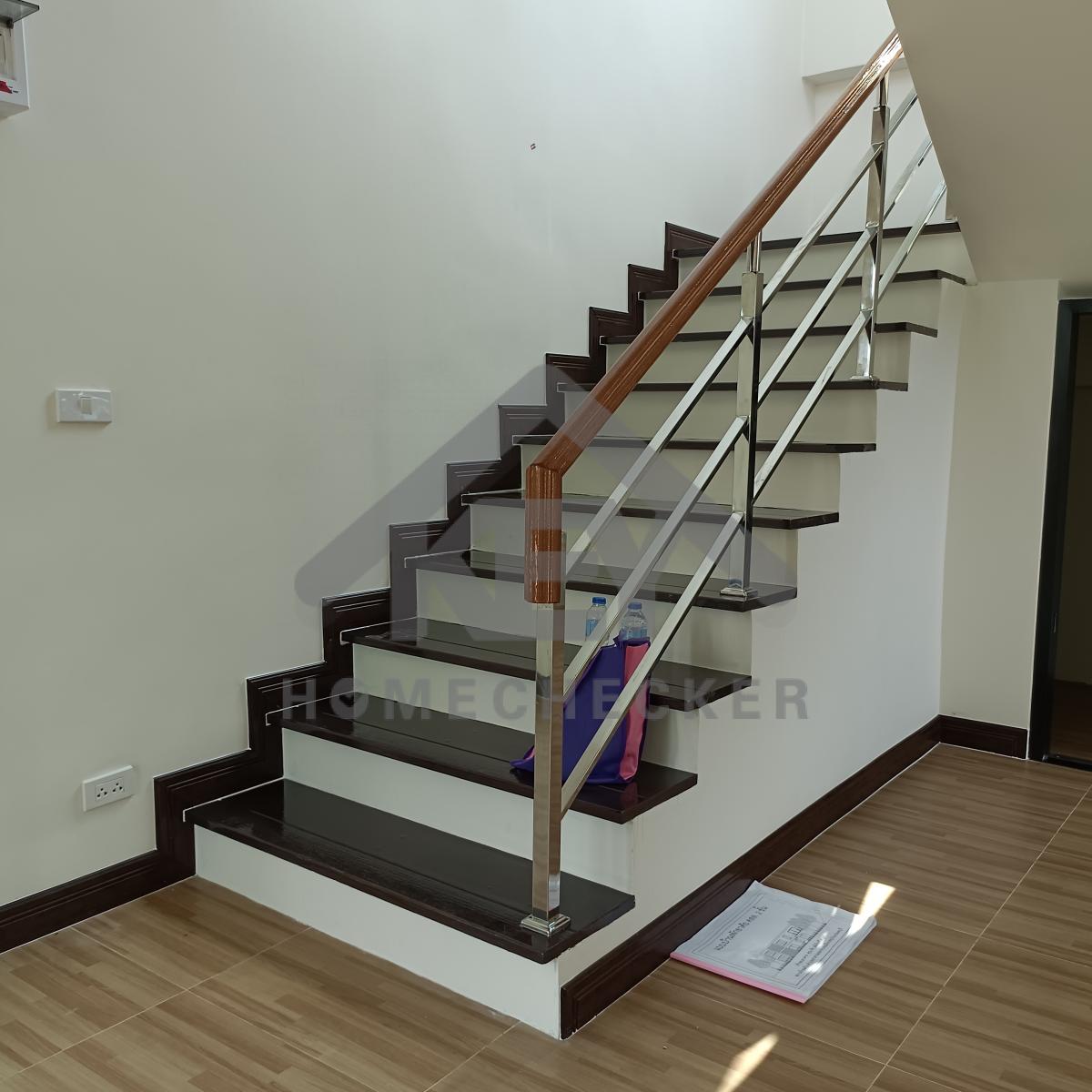

แก้ไข ติดตั้งราวบันไดให้แน่นหนา

งานบันไดชั้น 1

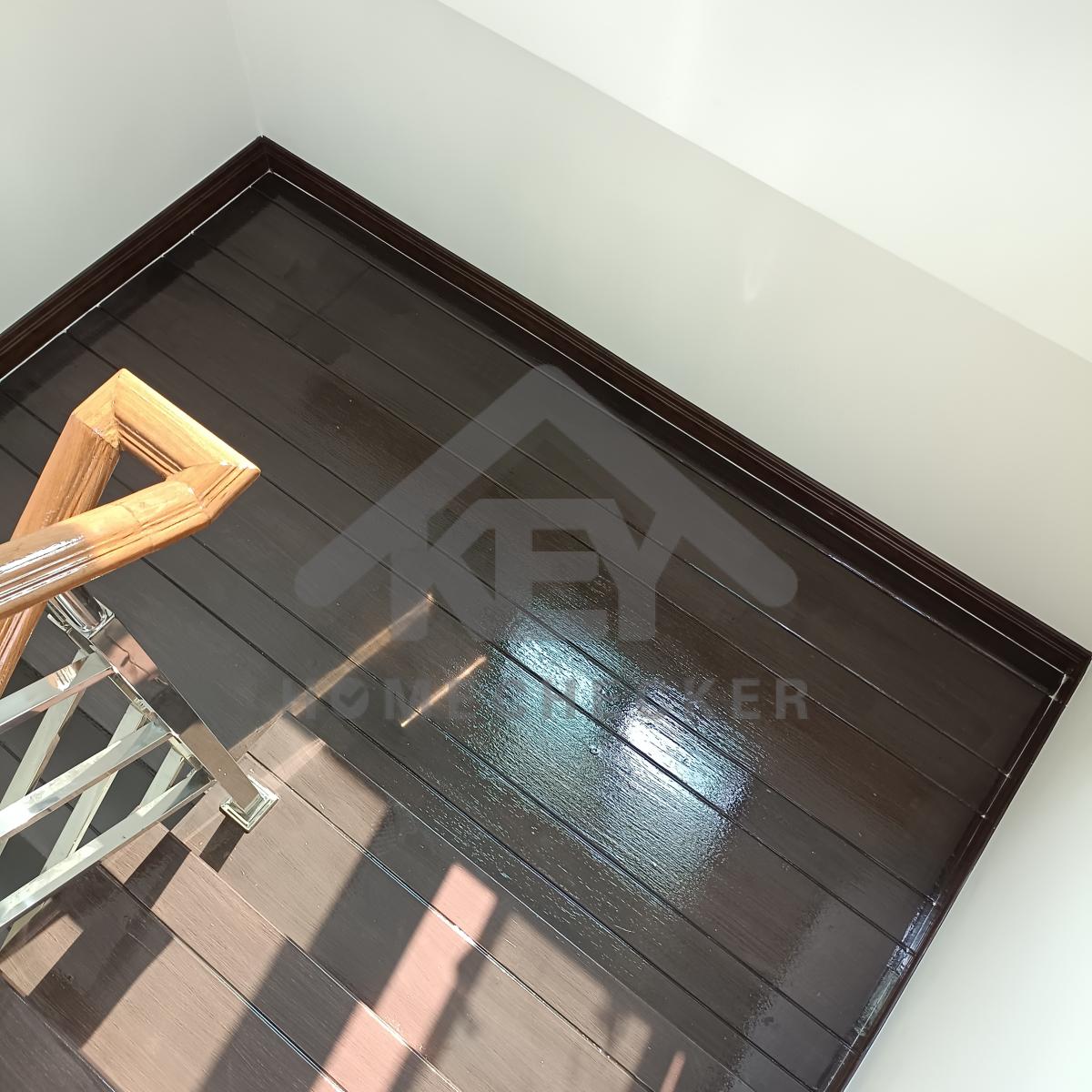

แก้ไข เก็บงานเก็บสีหยดย้อยบันได ทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บสีลูกตั้งบันได ทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข ขัดผิวให้เรียบและเก็บสีให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข ทำความสะอาดเก็บรอยเก็บสีผนังให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข ไม้บันไดสีด่าง ทาเก็บสีใหม่ให้เรียบร้อย

8. งานห้องนอนชั้น 1 (1)

งานห้องนอนชั้น 1 (1)

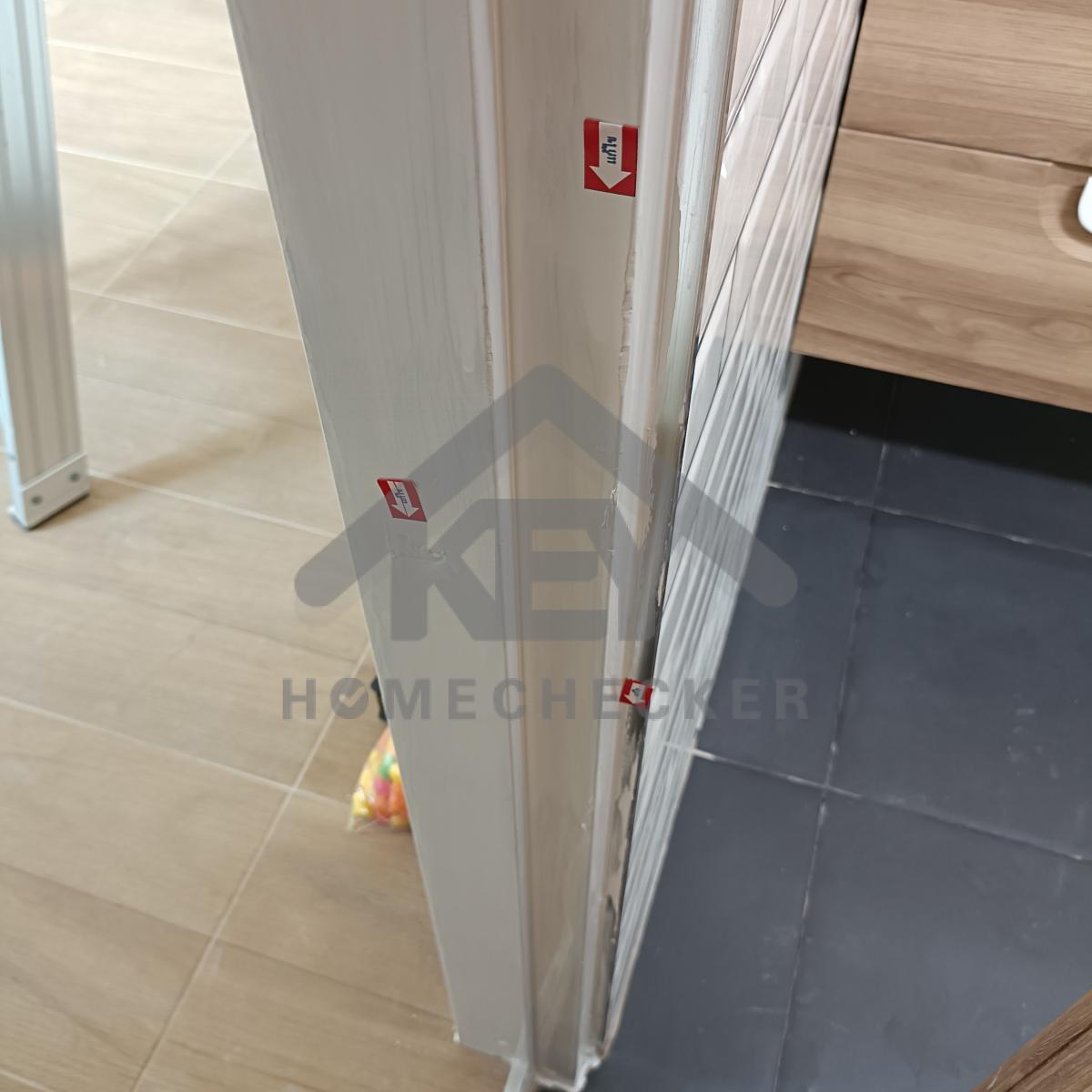

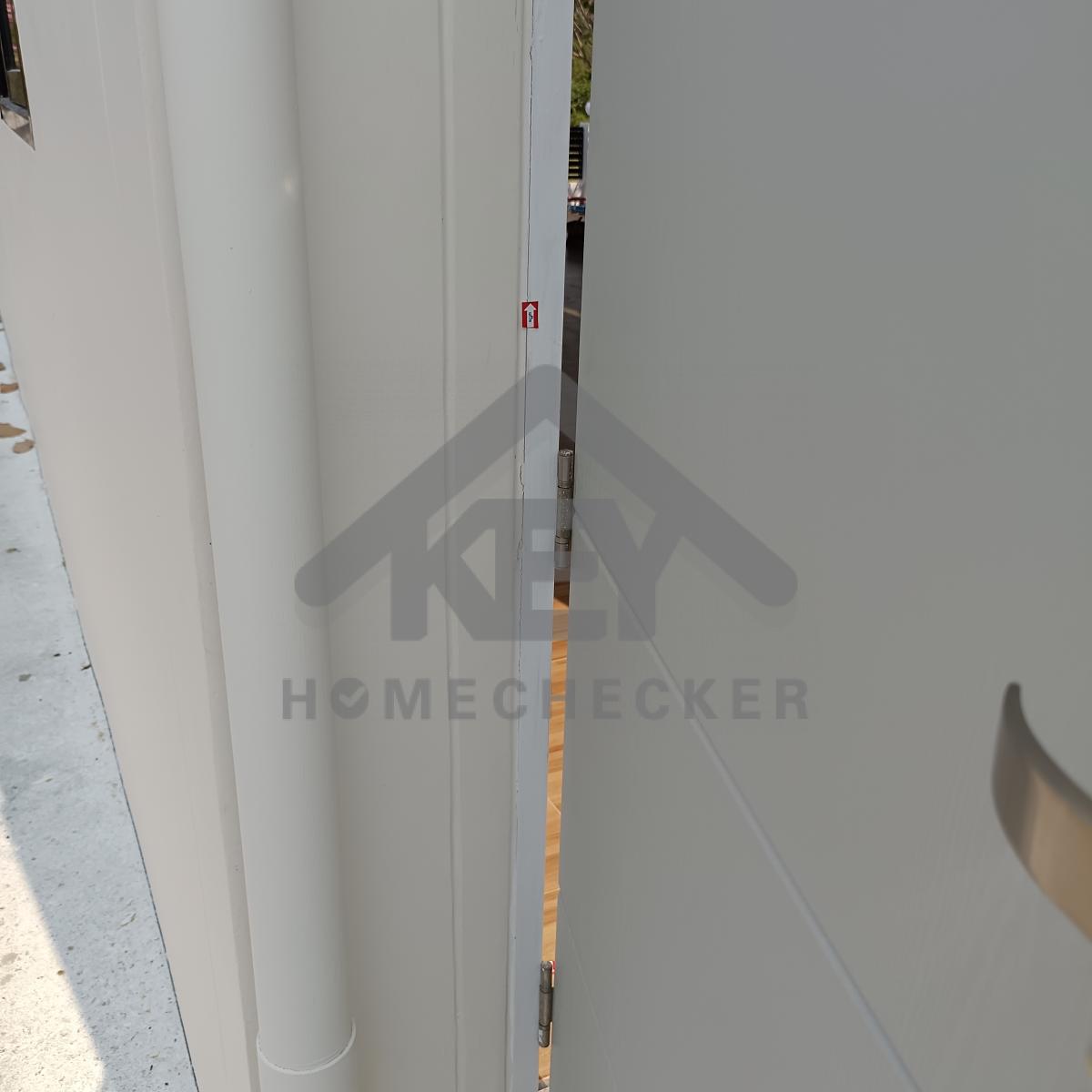

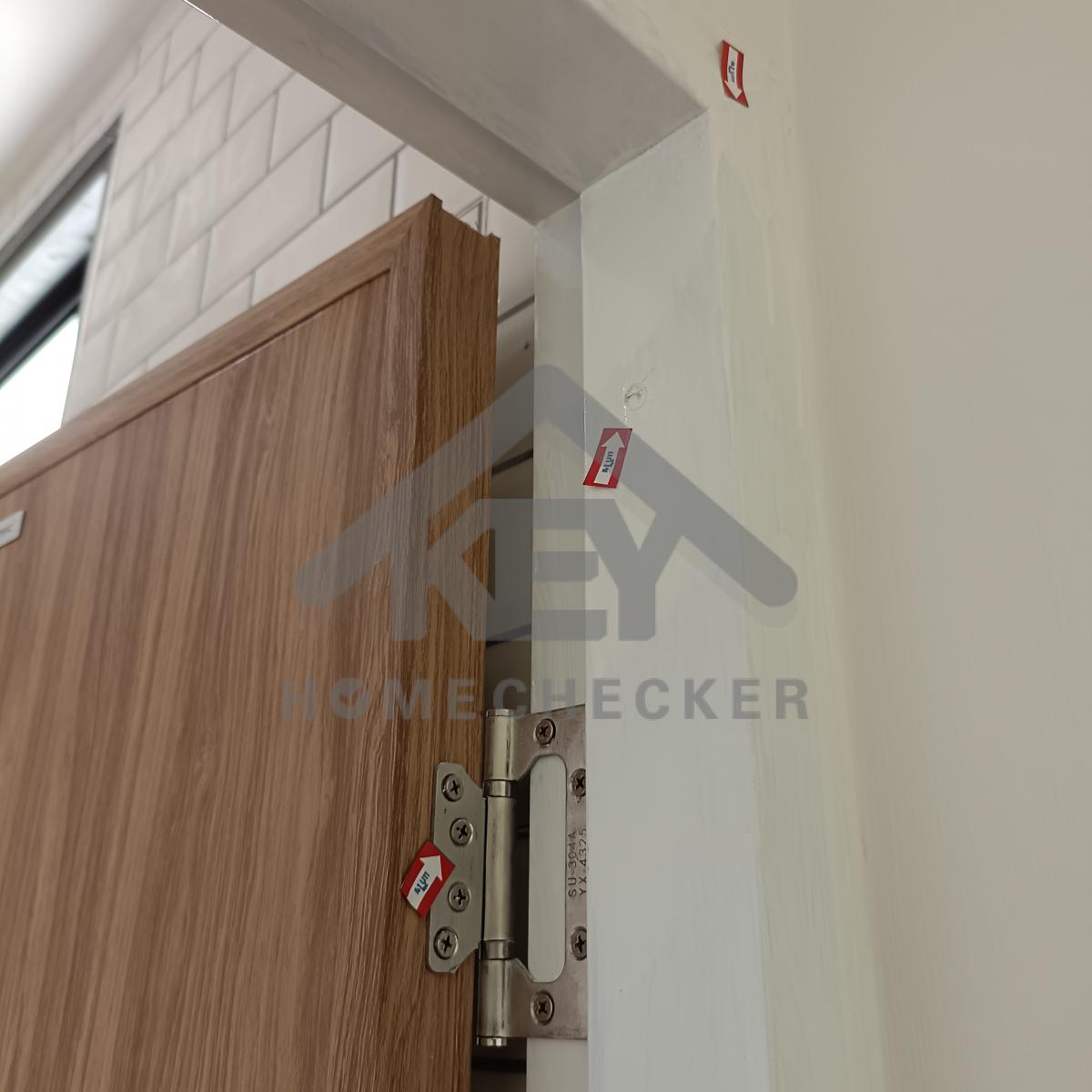

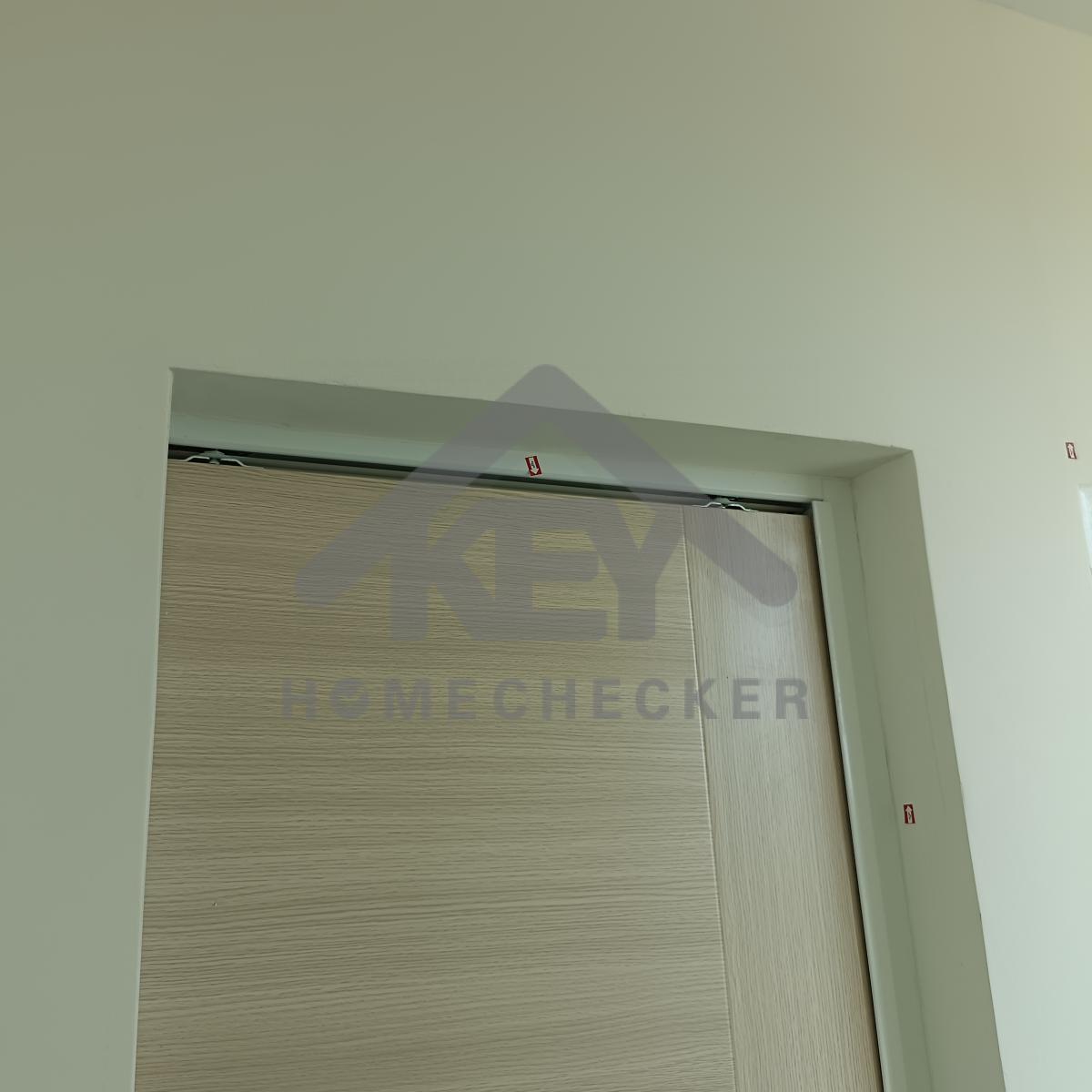

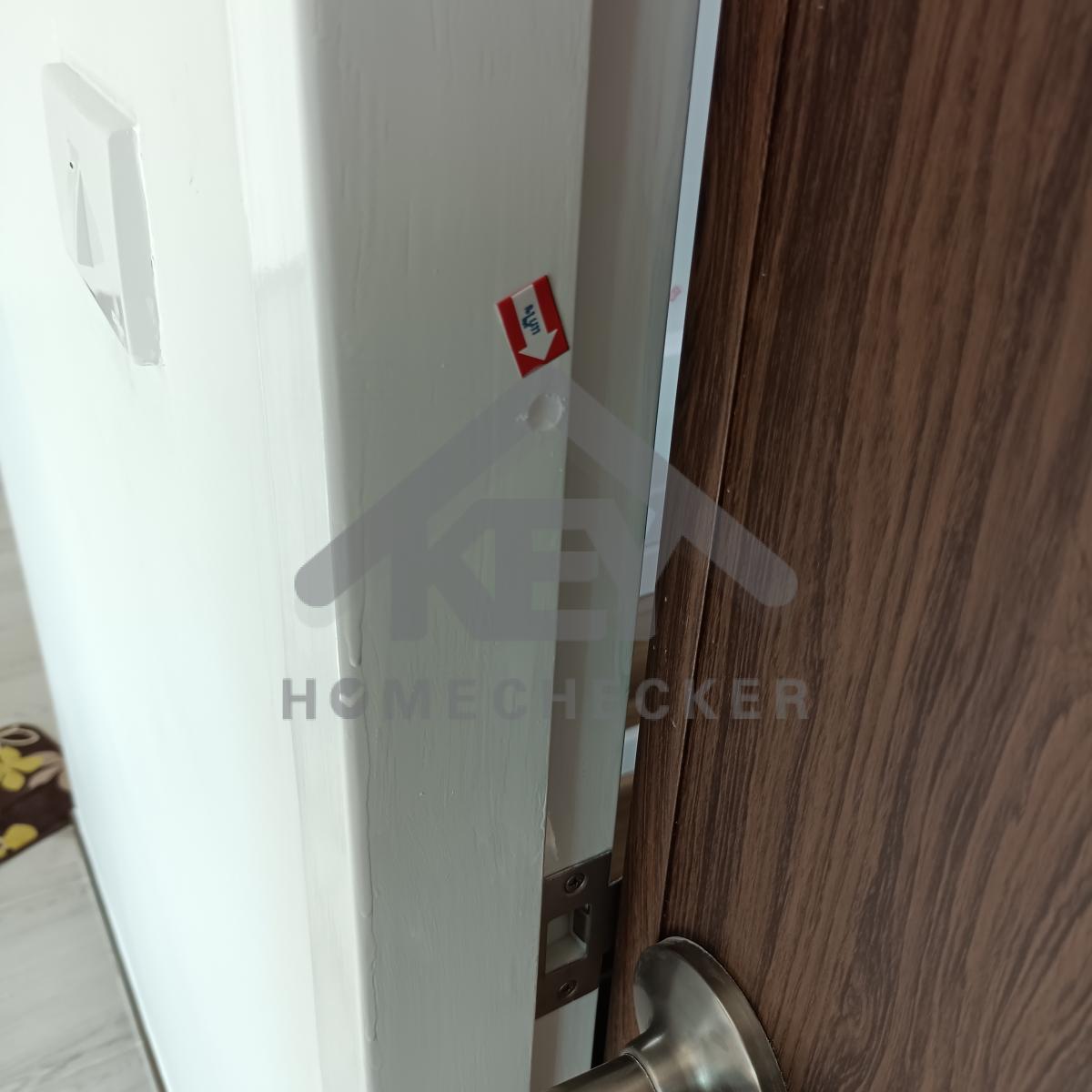

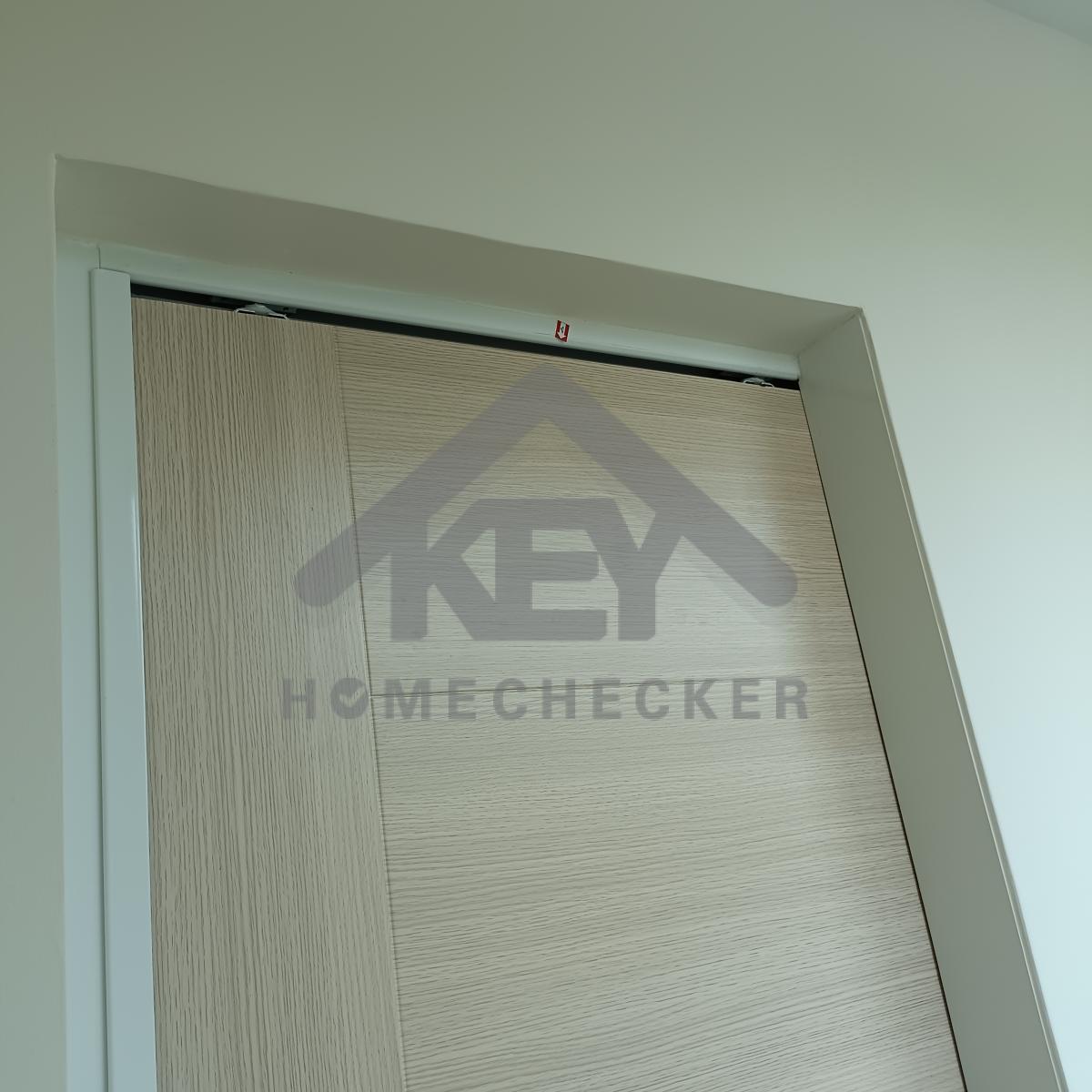

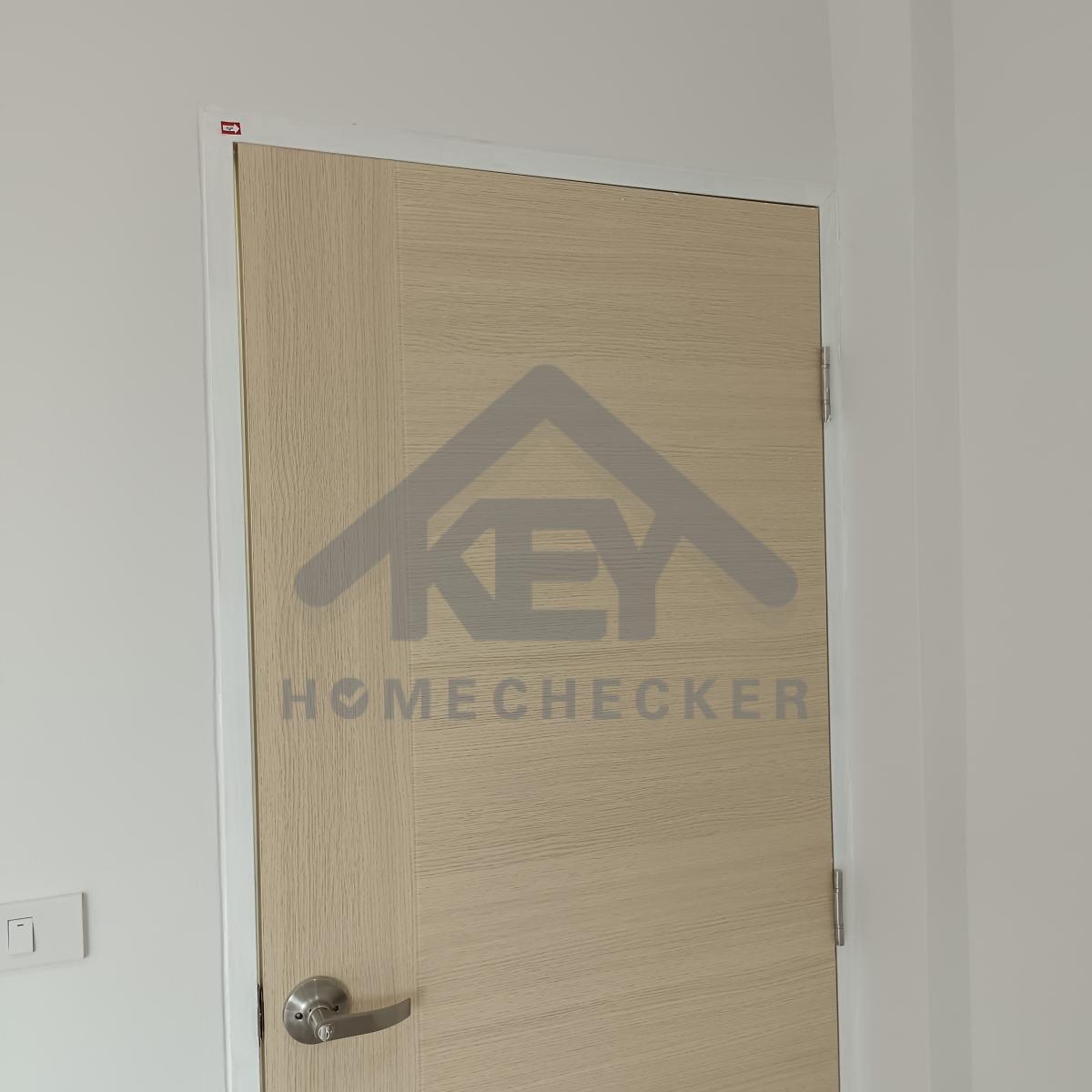

แก้ไข บานประตูเบียดขอบผนัง

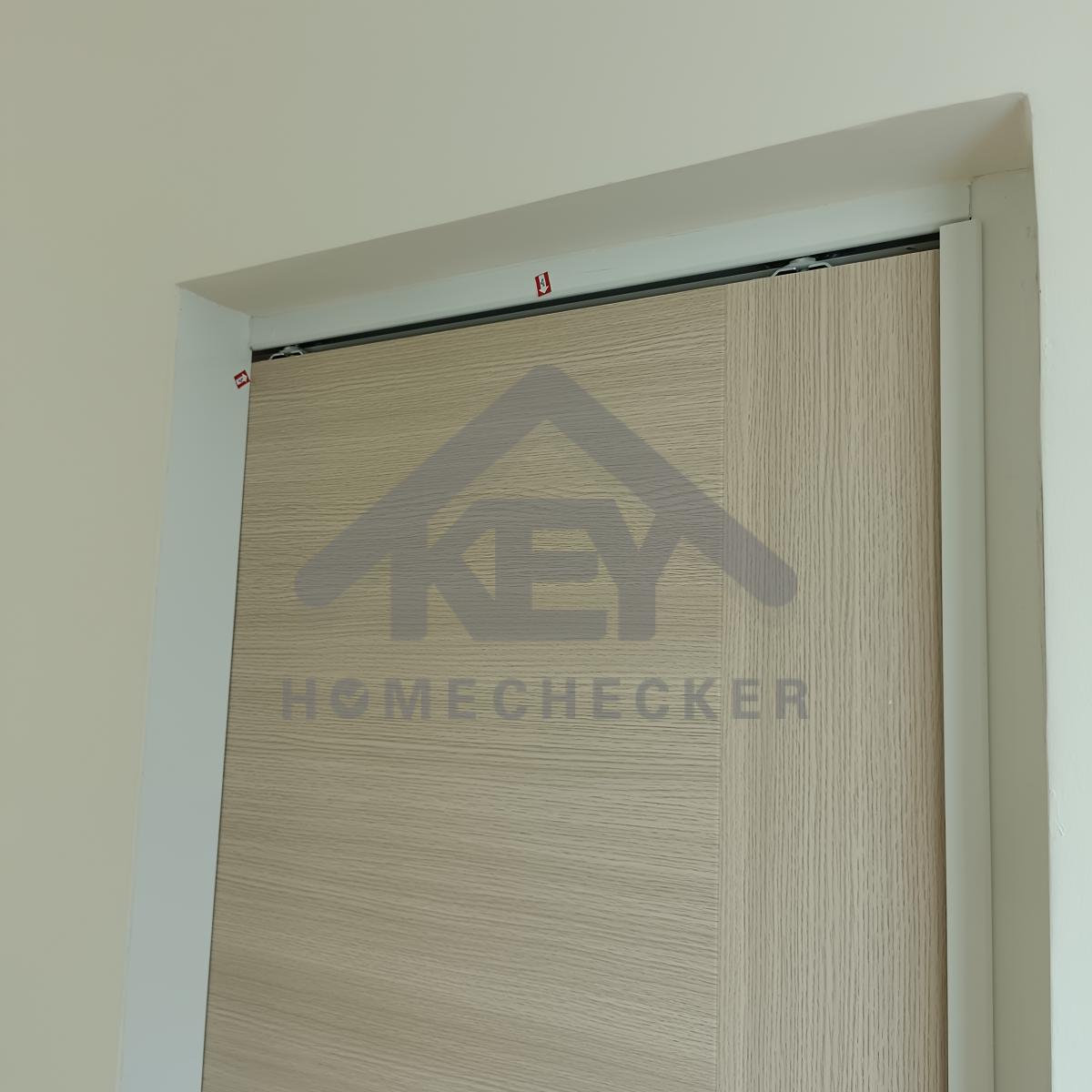

ติดตั้งแผ่นปิดครอบรางเลื่อนประตู และเก็บงานเก็บสีให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

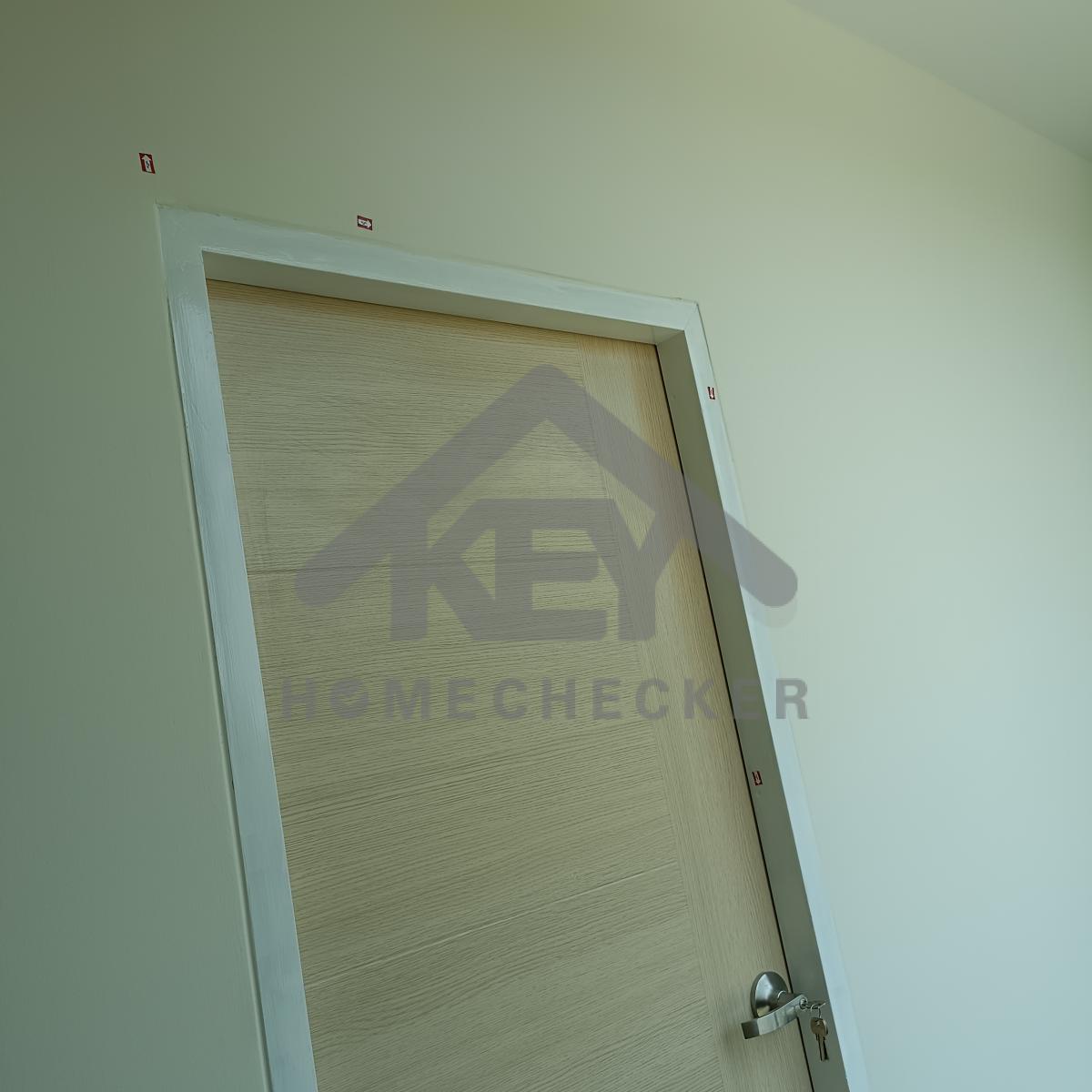

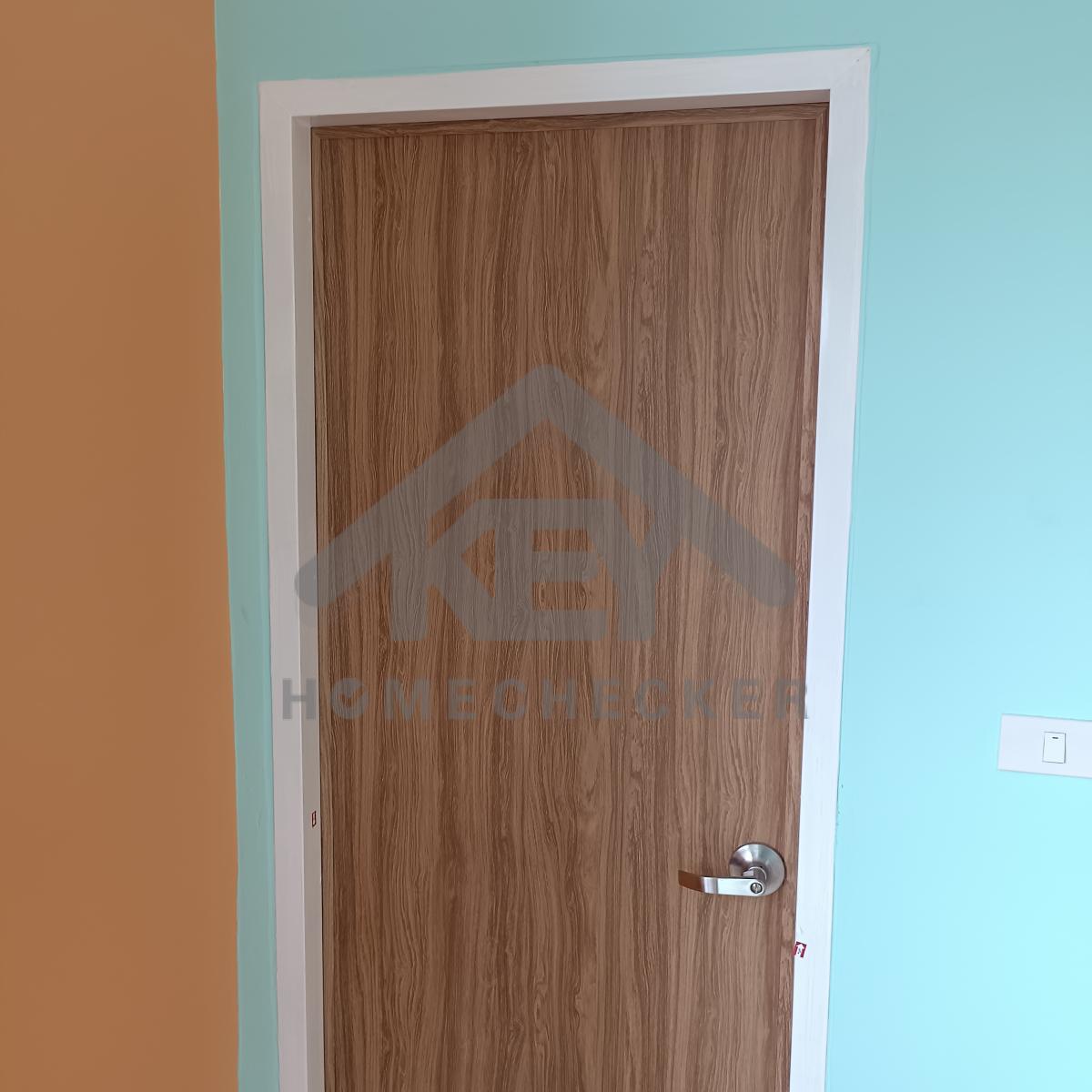

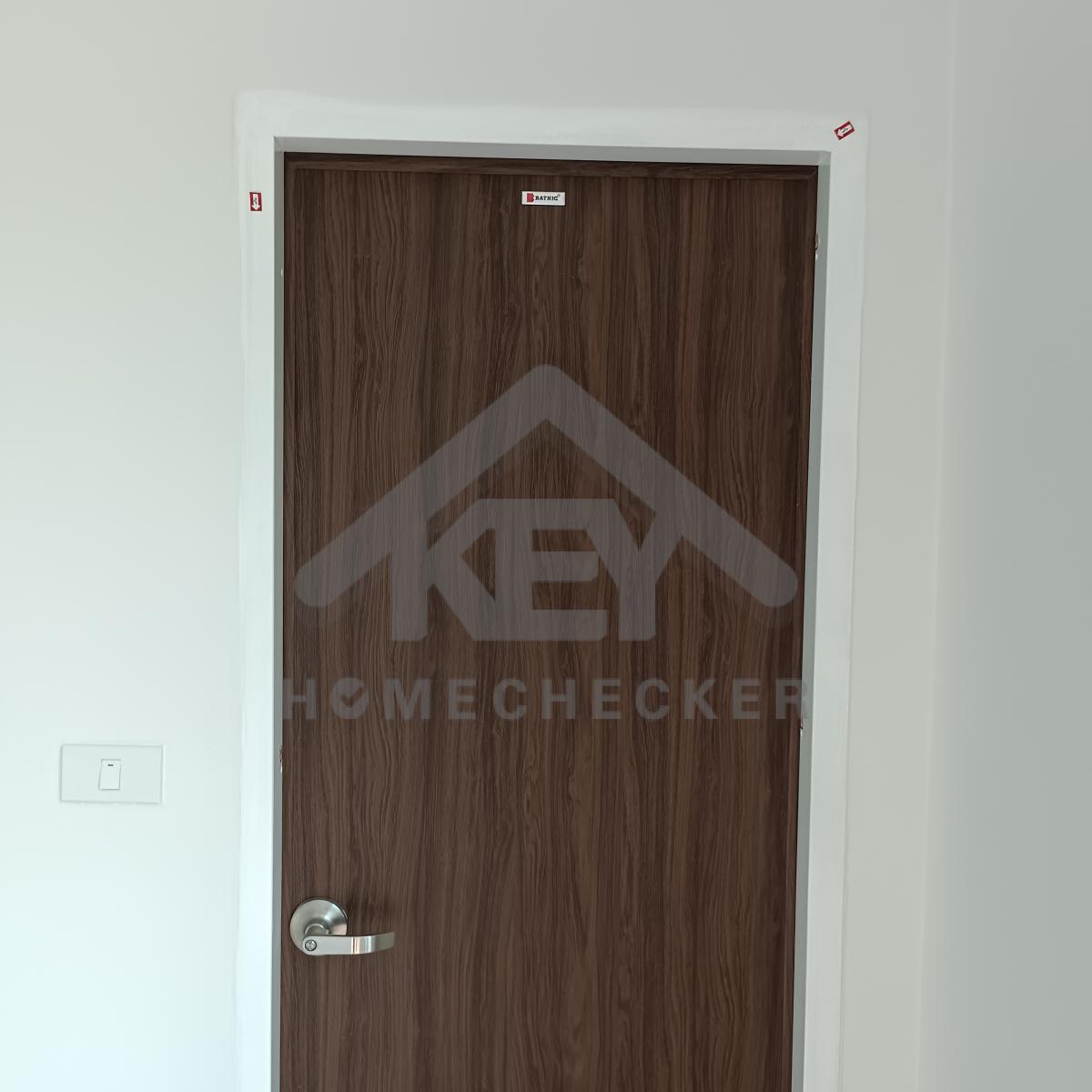

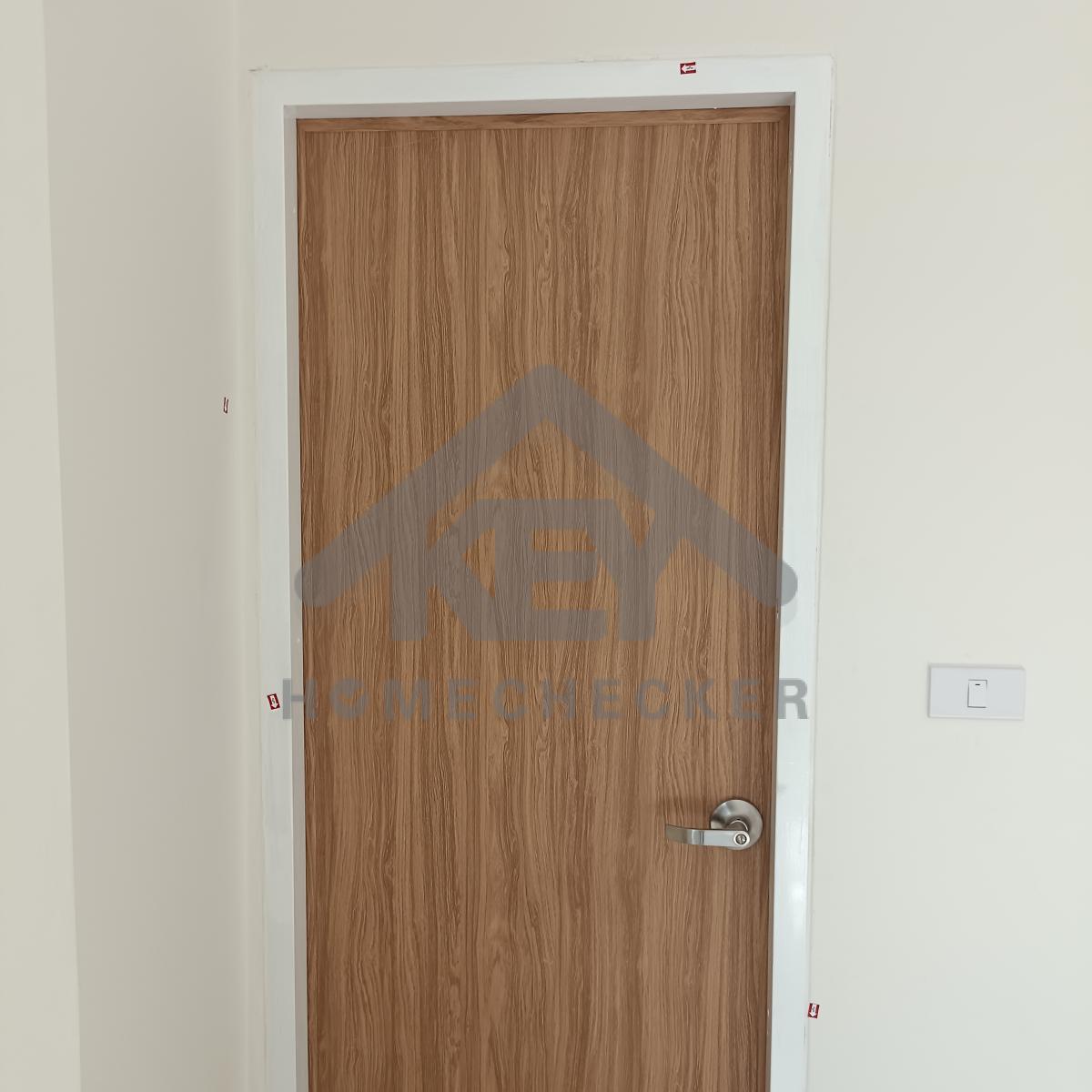

แก้ไข ทำความสะอาดสนิมชุดลูกบิดประตูให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

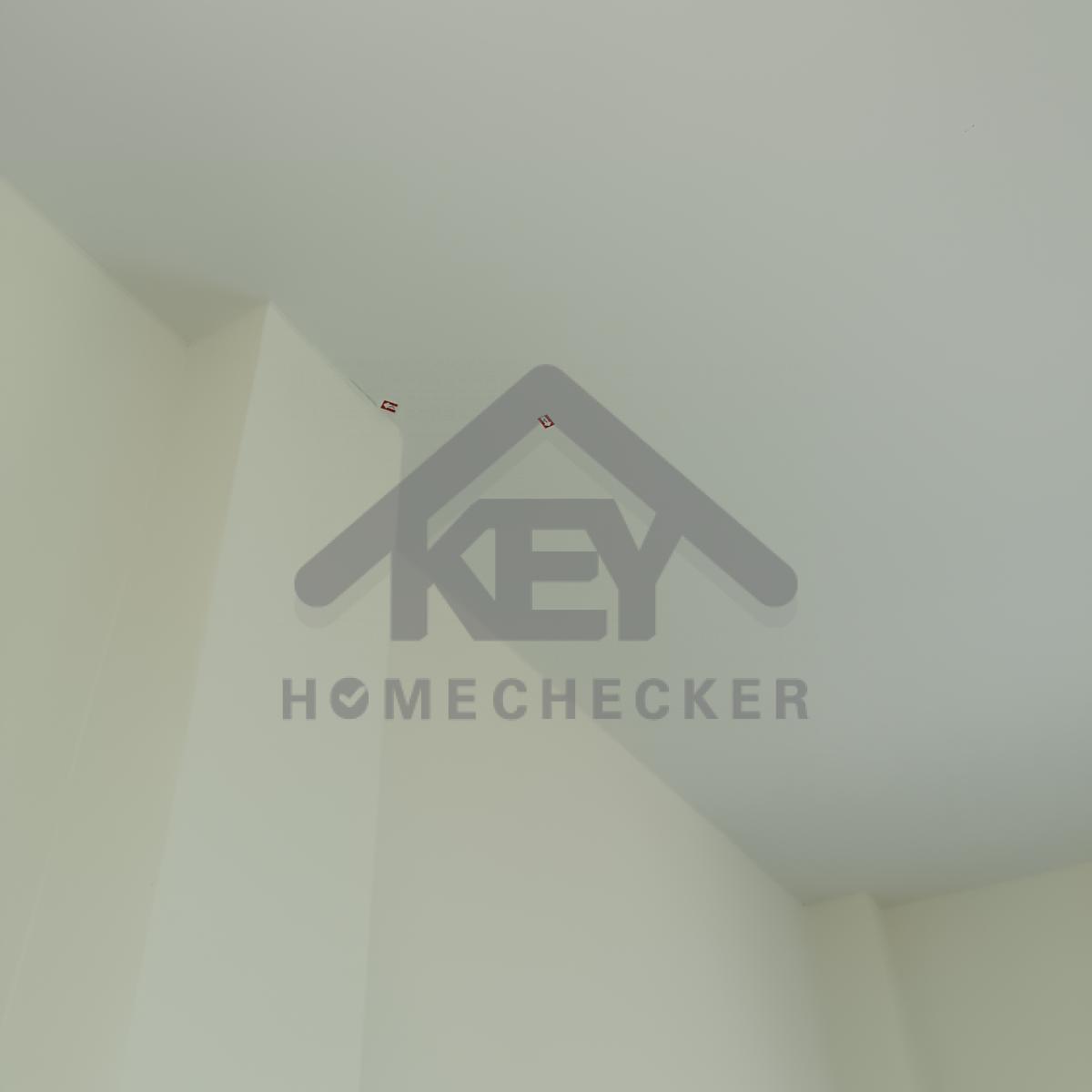

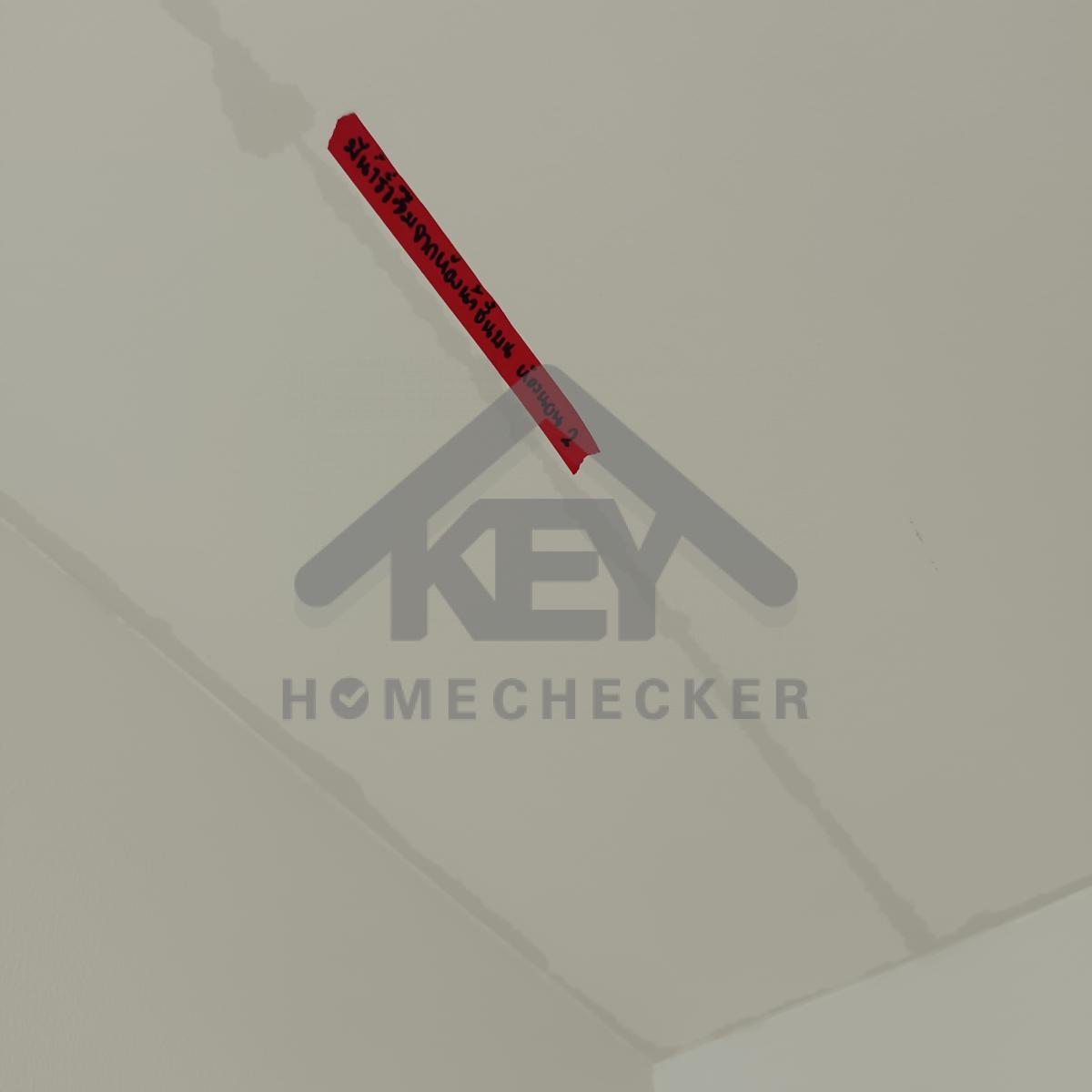

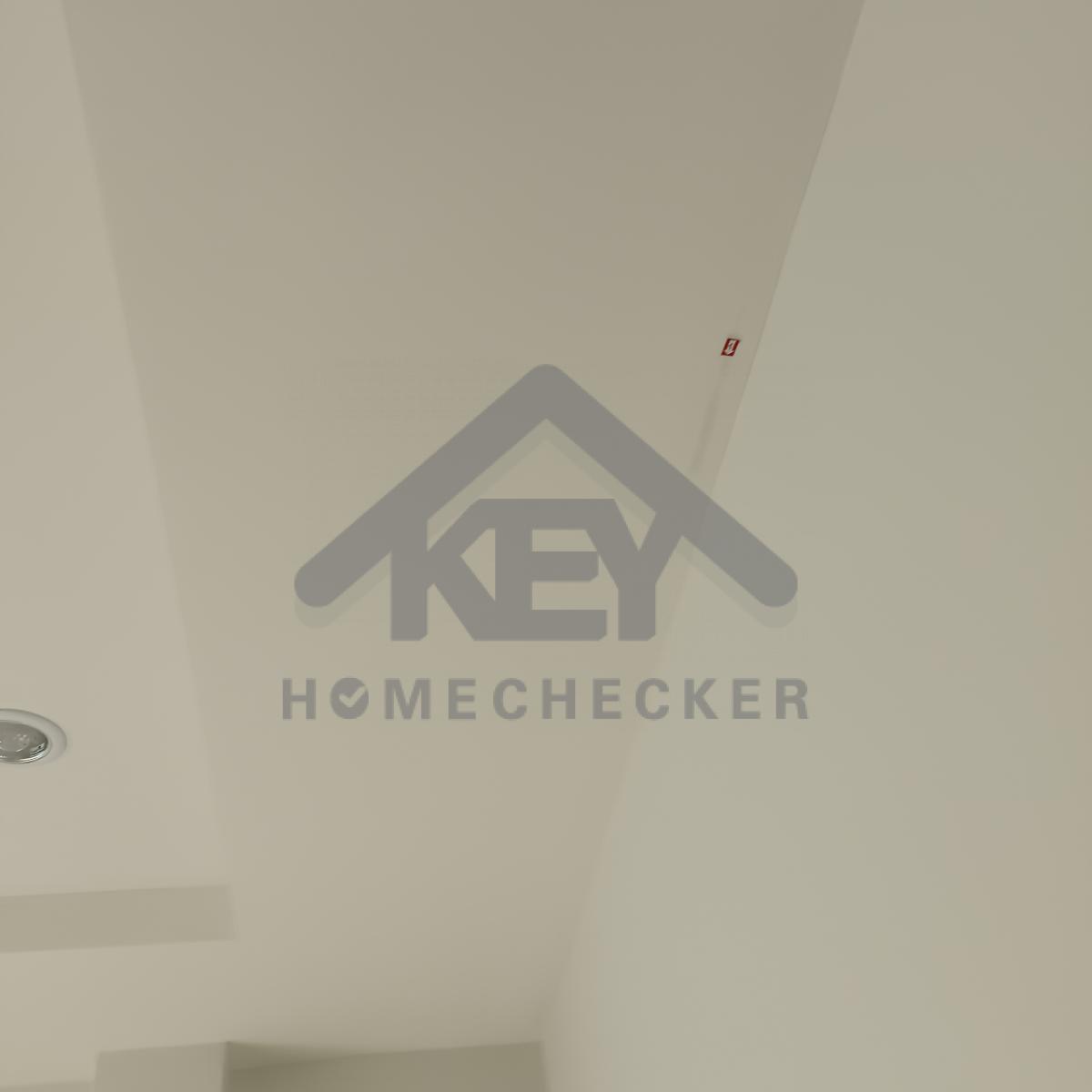

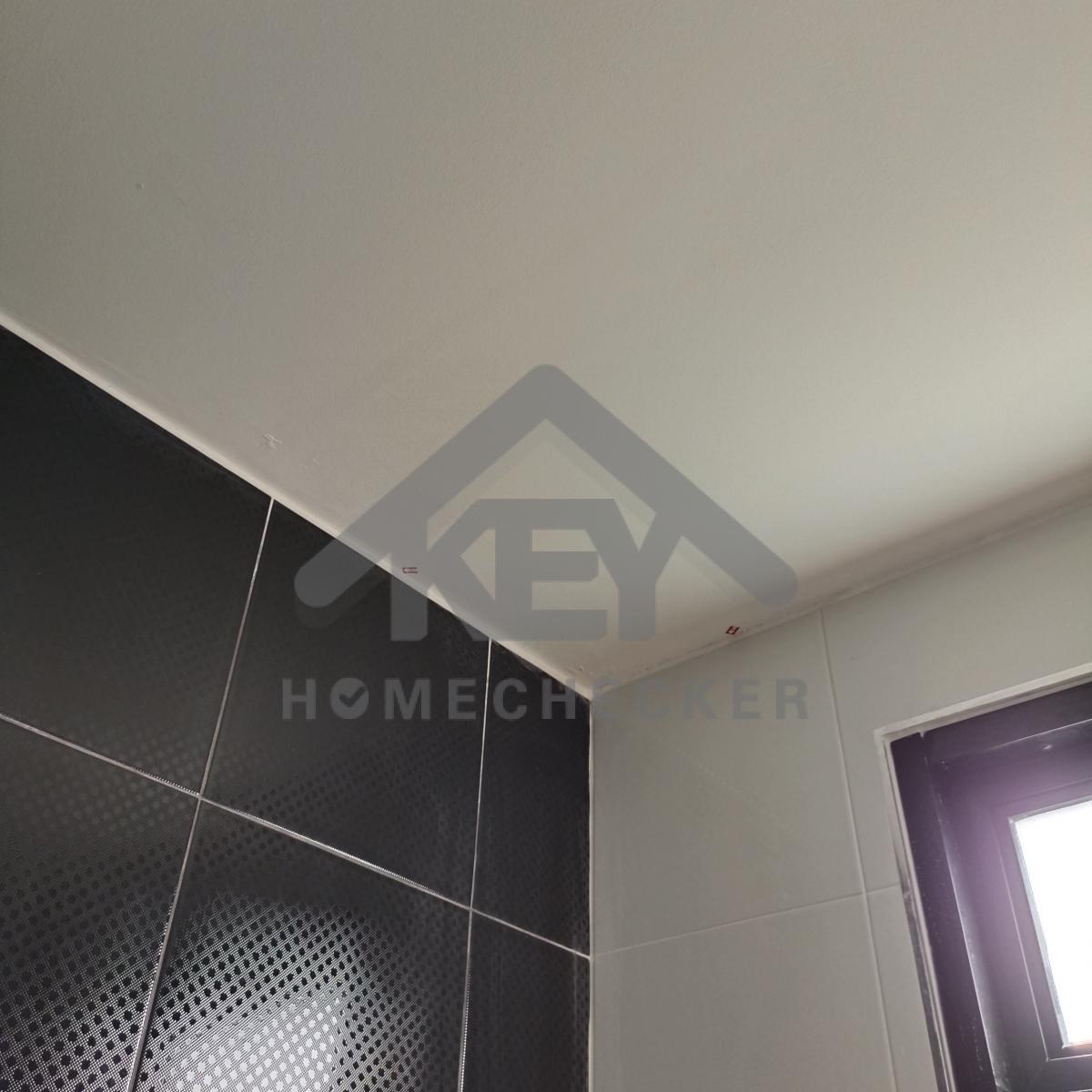

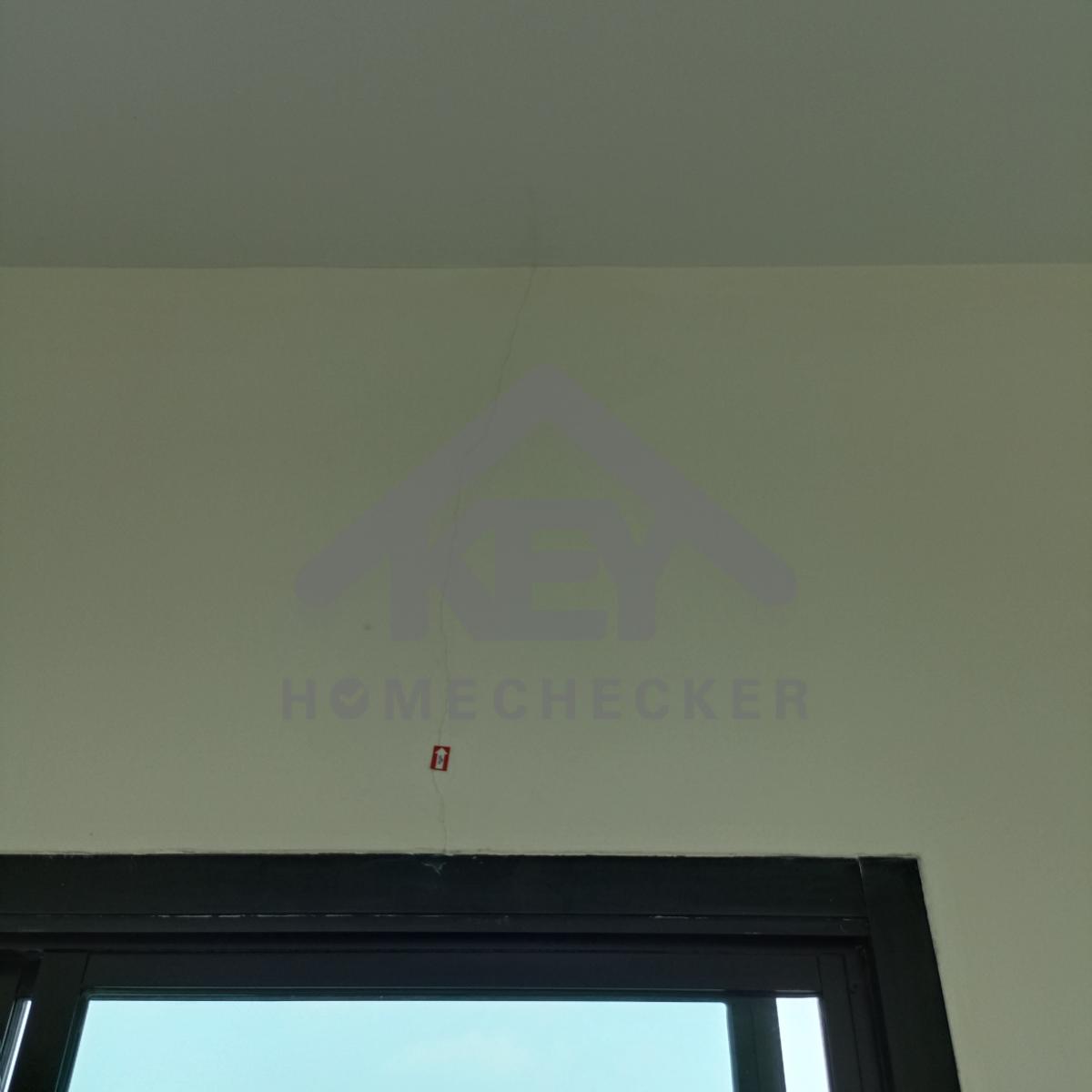

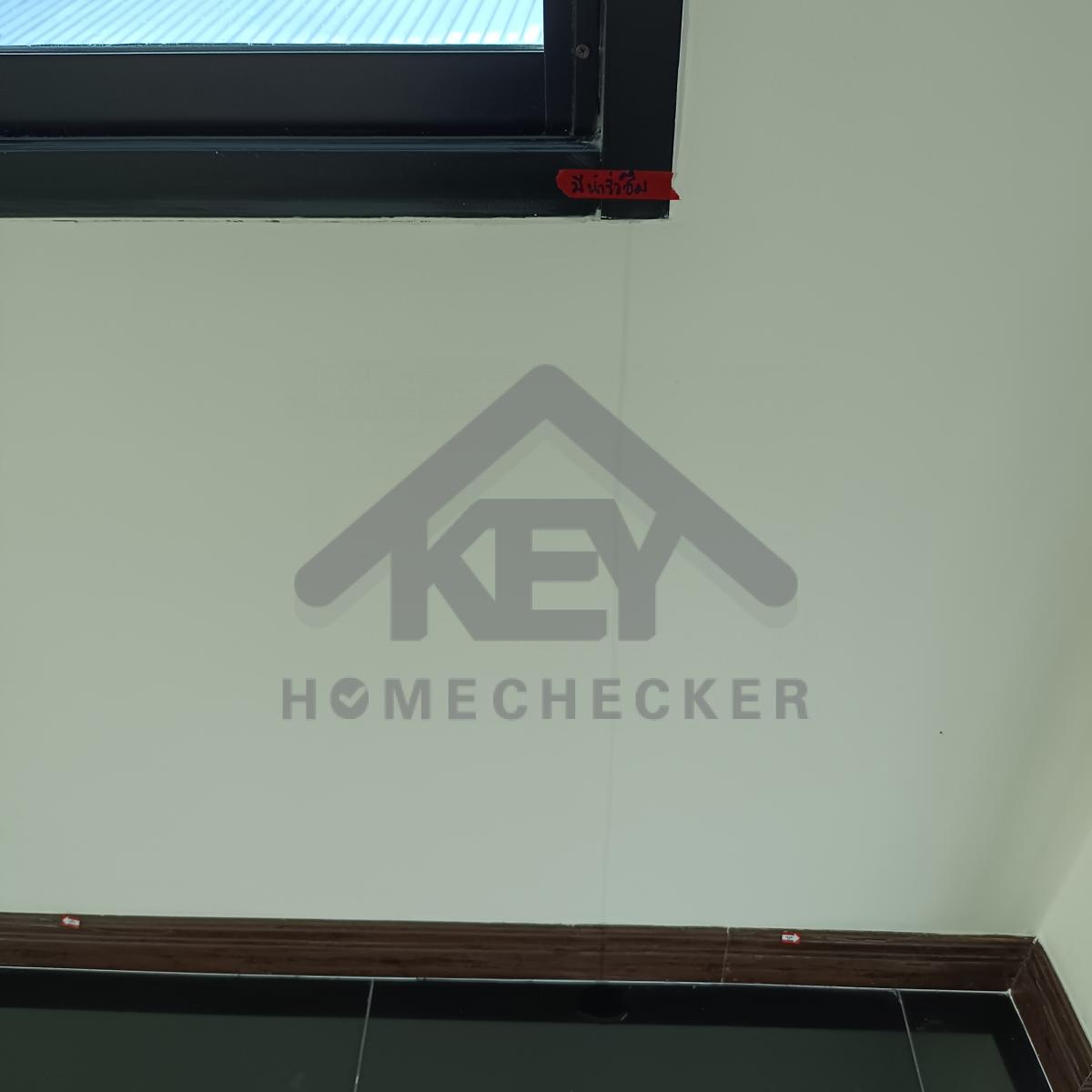

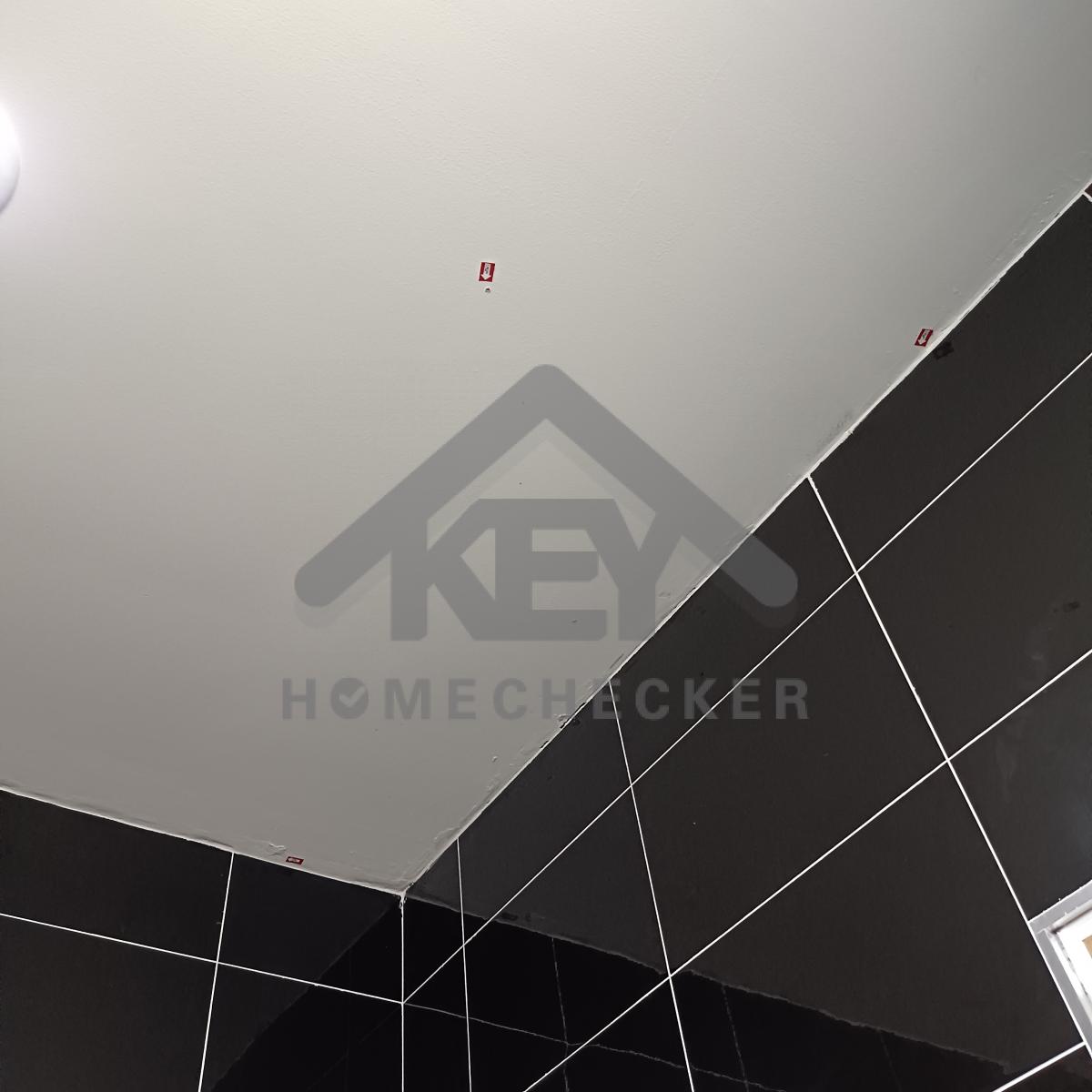

แก้ไข เก็บงานรอยแตกร้าวฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บงานรอยแตกร้าวมุมผนัง และฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บงานรอยแตกร้าวและเก็บสีผนังให้เรียบร้อย

9. งานห้องนอนชั้น 1 (2)

งานห้องนอนชั้น 1 (2)

แก้ไข ติดตั้งแผ่นปิดครอบรางเลื่อนประตู และเก็บงานเก็บสีให้เรียบร้อย

งานห้องนอนชั้น 1 (2)

แก้ไข ทำความสะอาดสนิมชุดลูกบิดประตูให้เรียบร้อย

งานห้องนอนชั้น 1 (2)

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 1 (2)

แก้ไข ใส่ลูกยางขอบหน้าต่างให้เรียบร้อย

งานห้องนอนชั้น 1 (2)

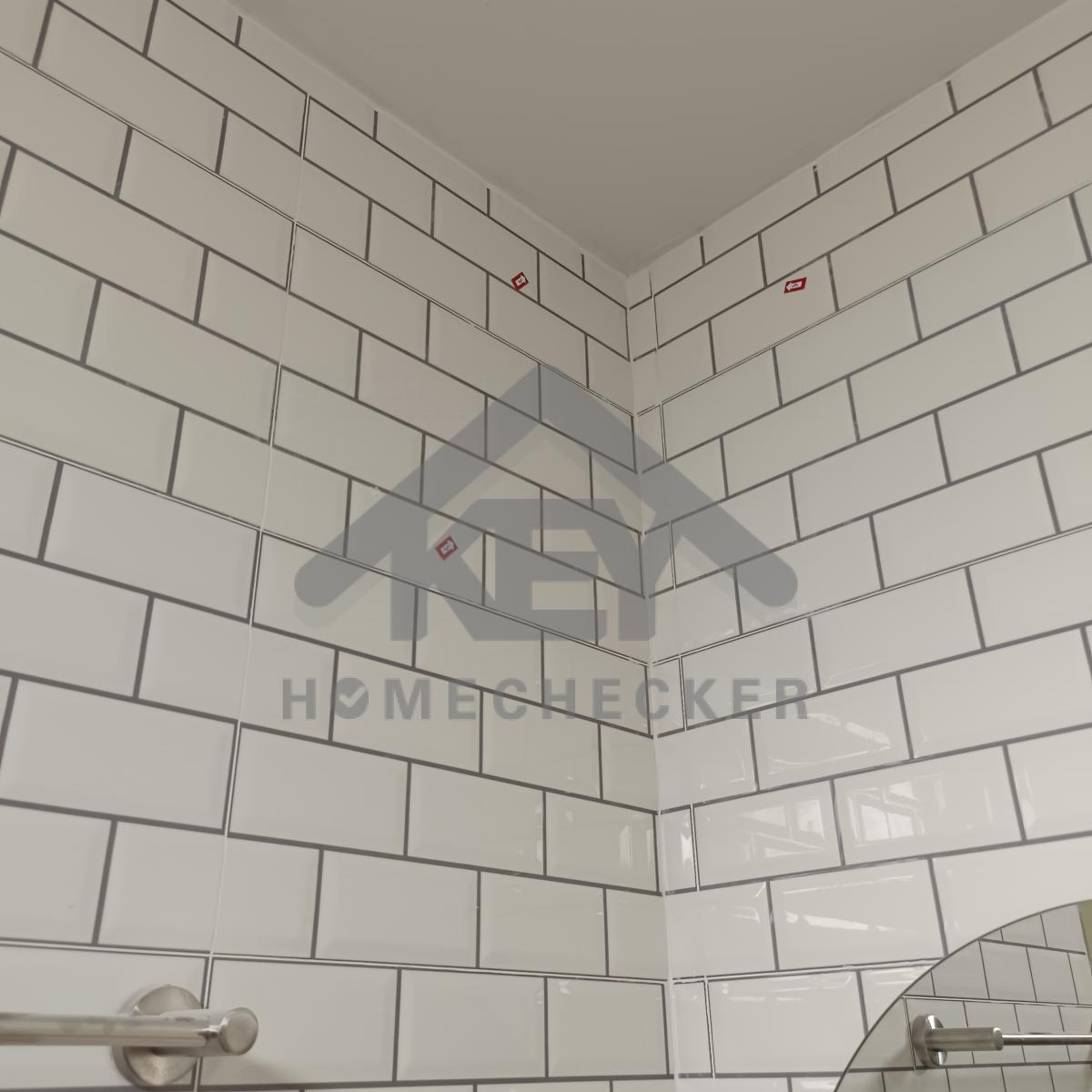

แก้ไข ทำความสะอาดเก็งานยาแนว บางจุดให้เต็มร่อง

งานห้องนอนชั้น 1 (2)

แก้ไข มีน้ำรั่วซึมจากห้องน้ำชั้นบน

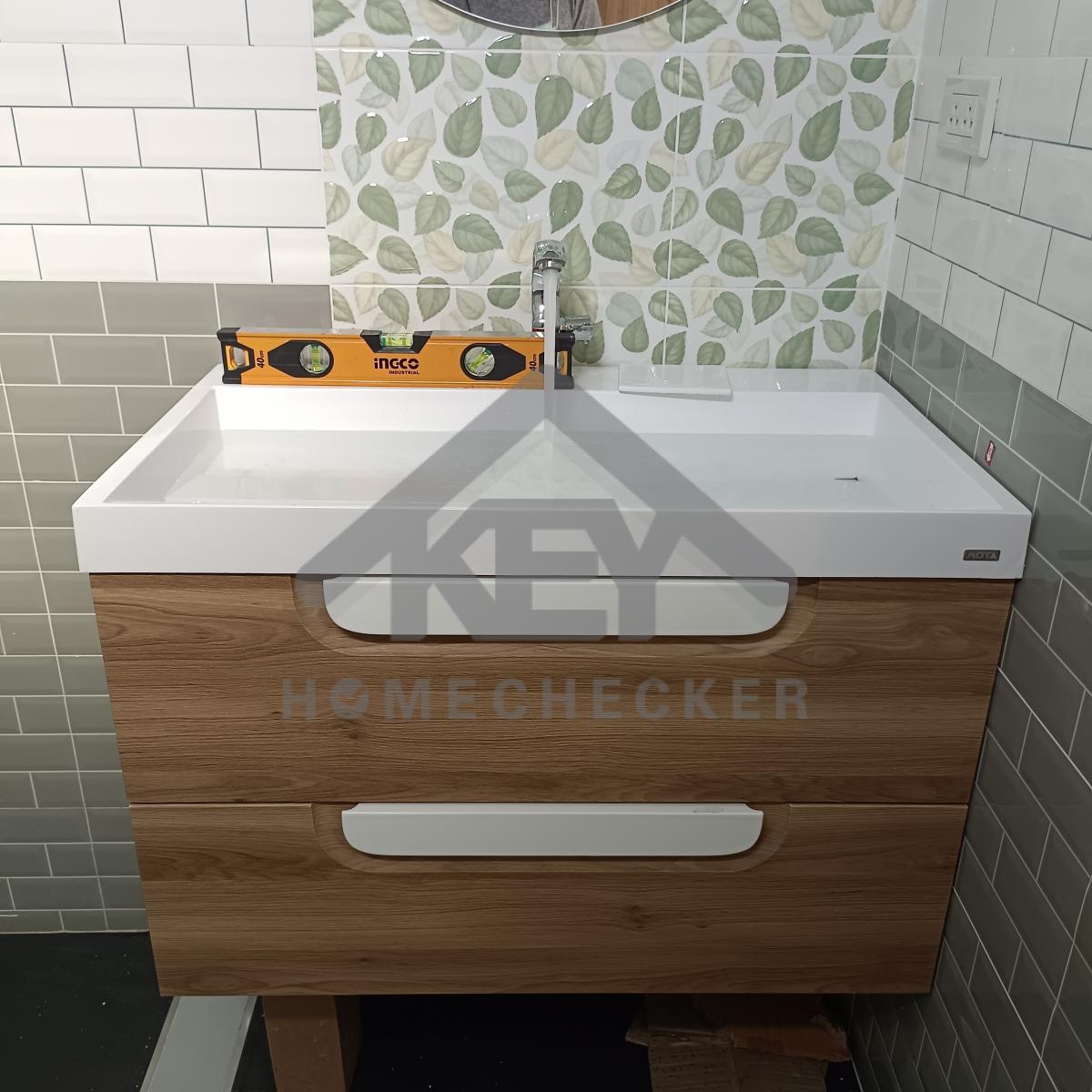

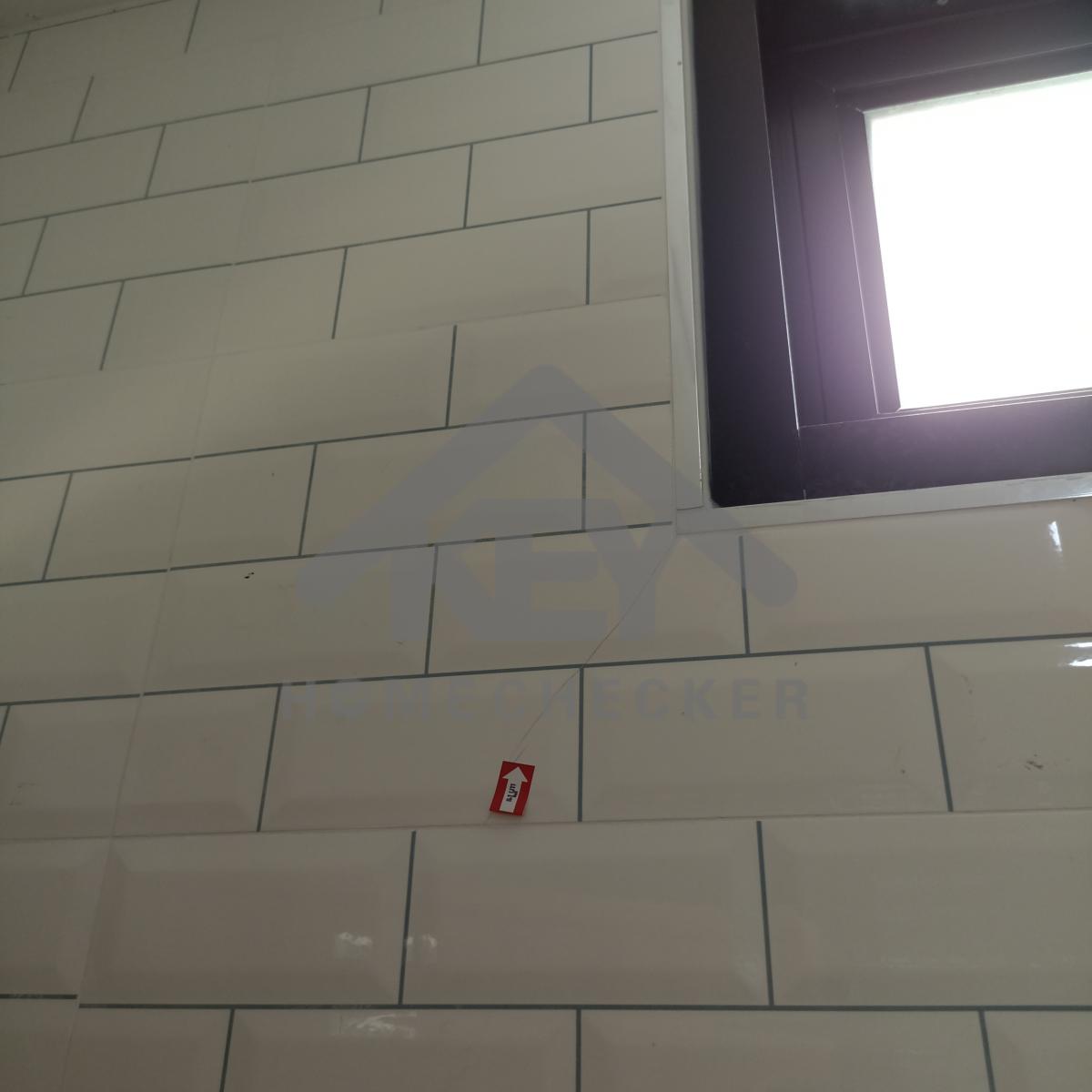

10. งานห้องน้ำชั้น 1 (1)

งานห้องน้ำชั้น 1 (1)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข ใส่สกรูบานพับประตู โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

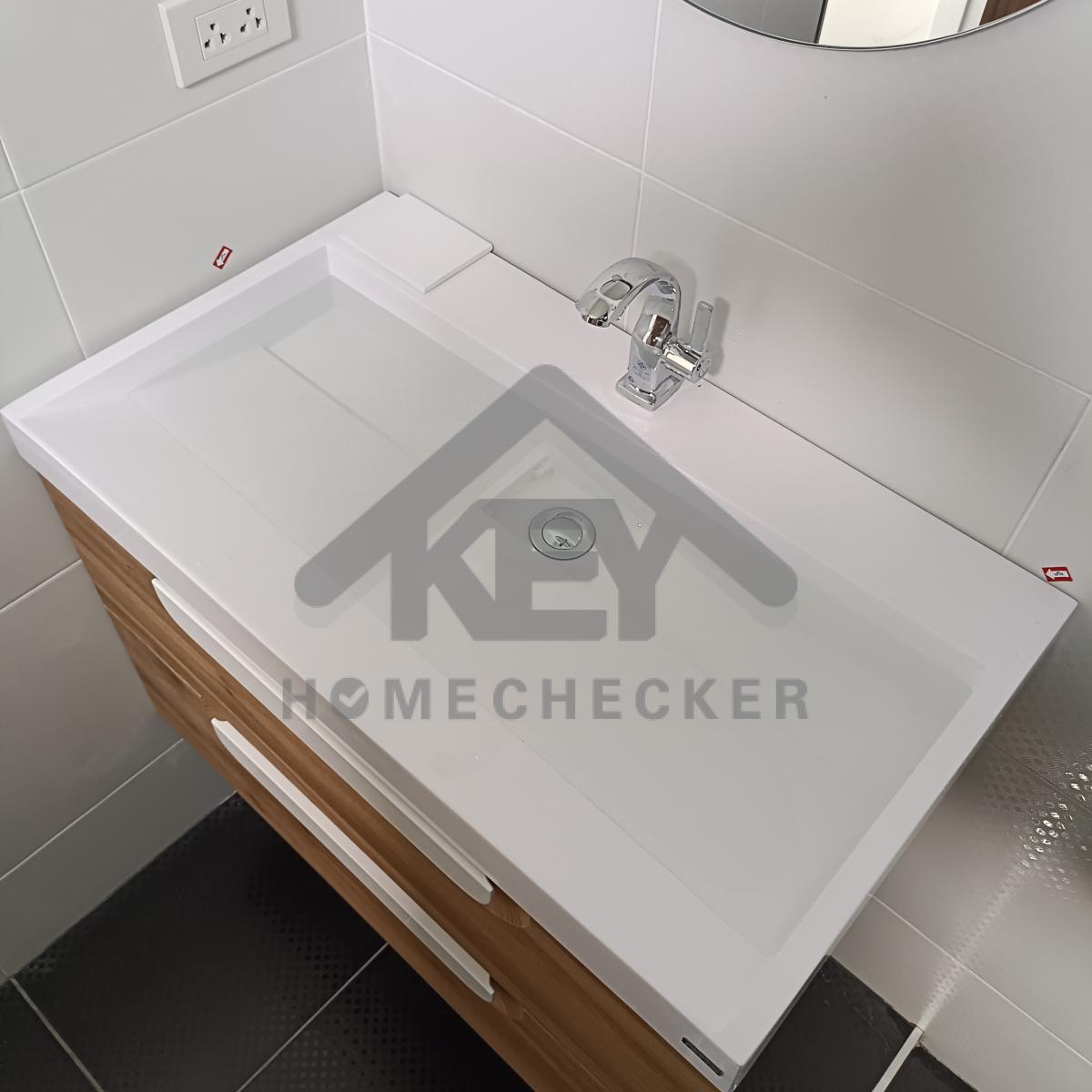

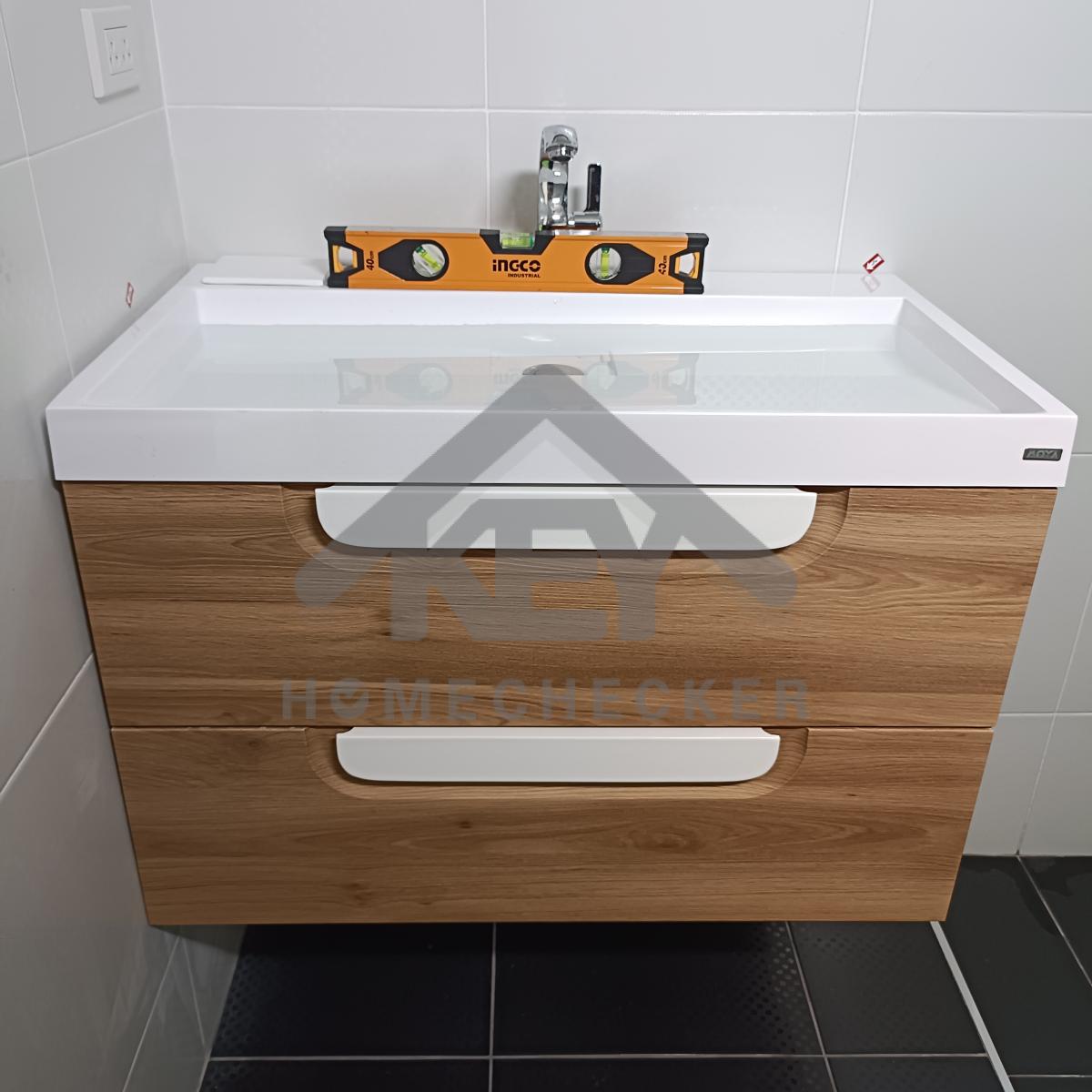

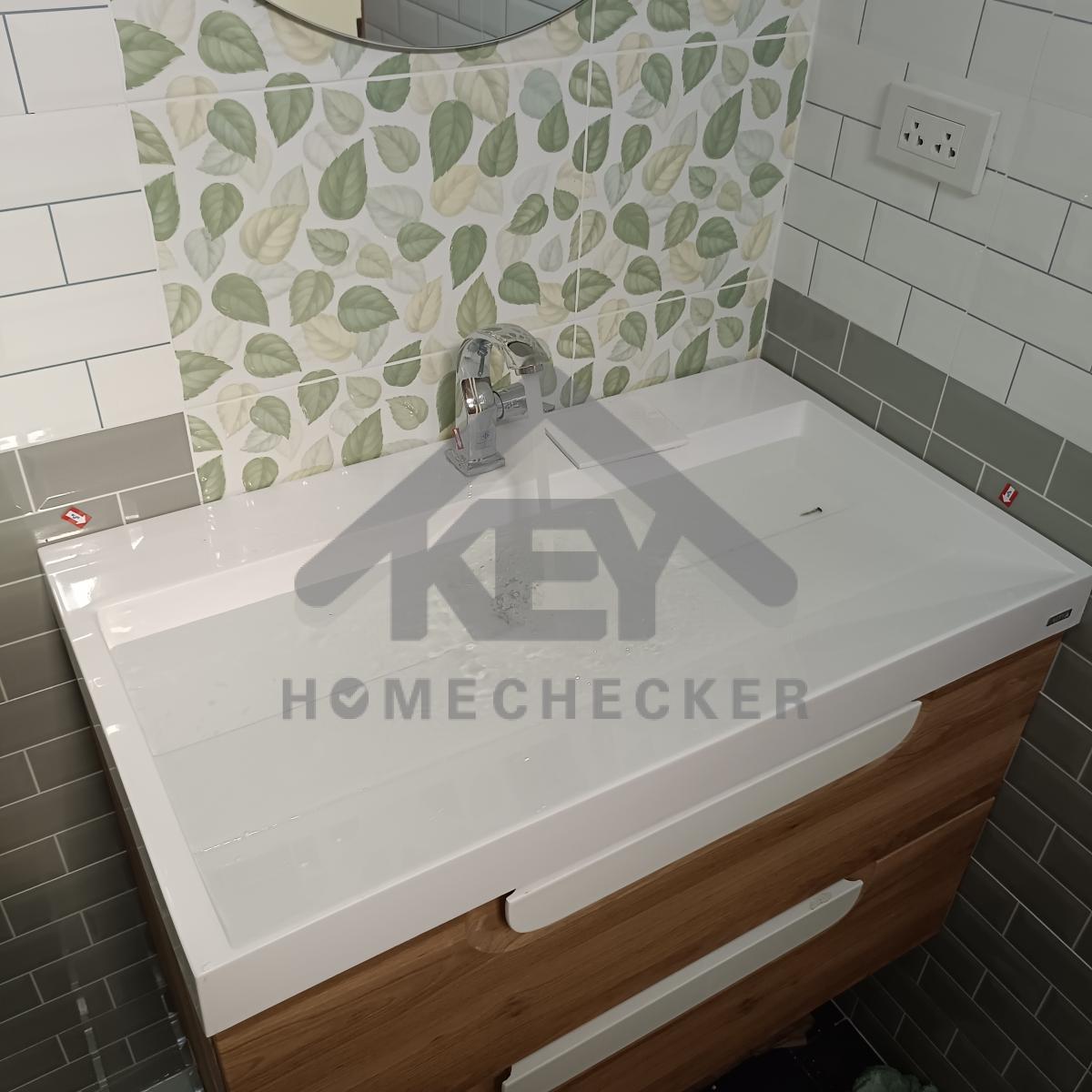

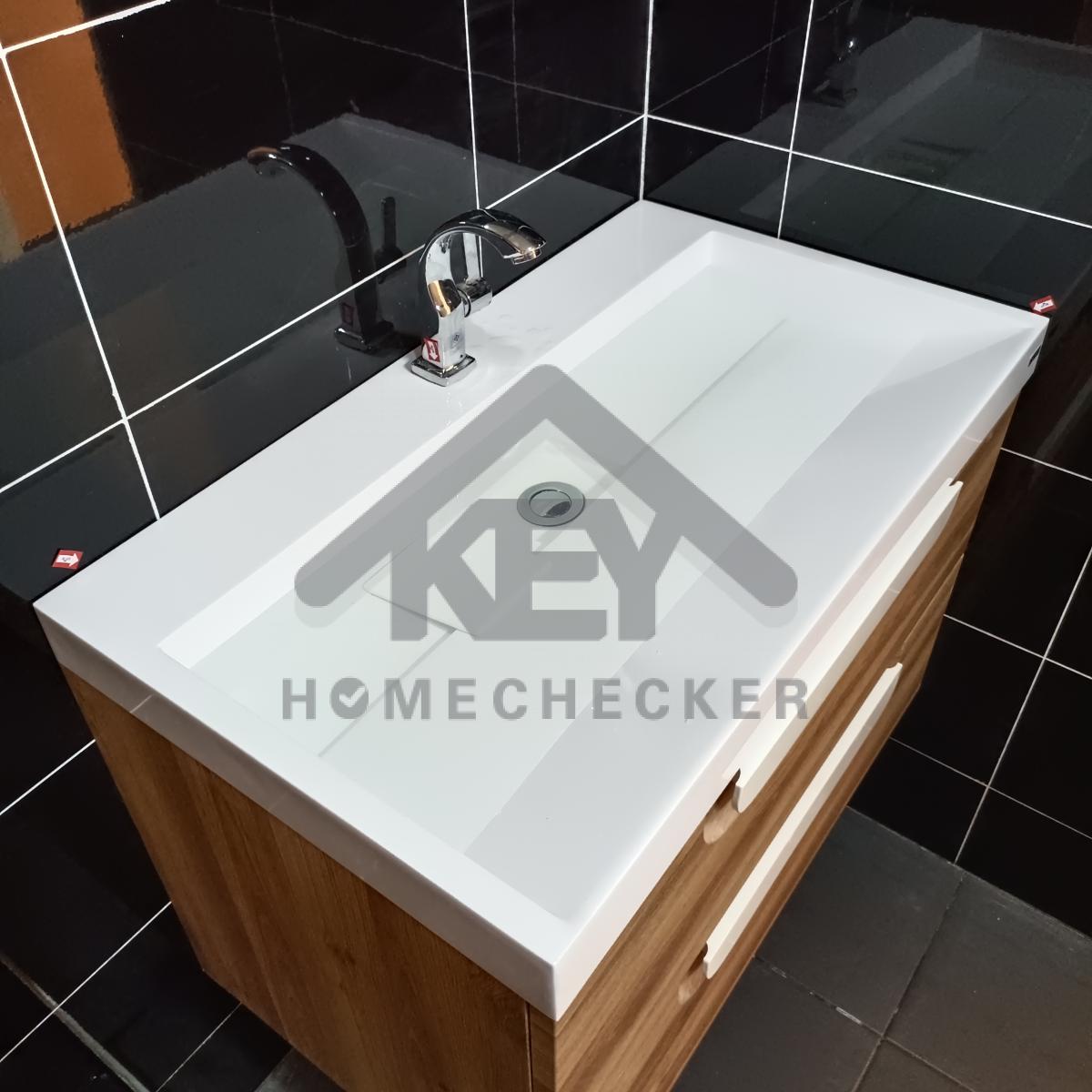

แก้ไข ติดตั้งอ่างล้างหน้าให้แน่นหนา

งานห้องน้ำชั้น 1 (1)

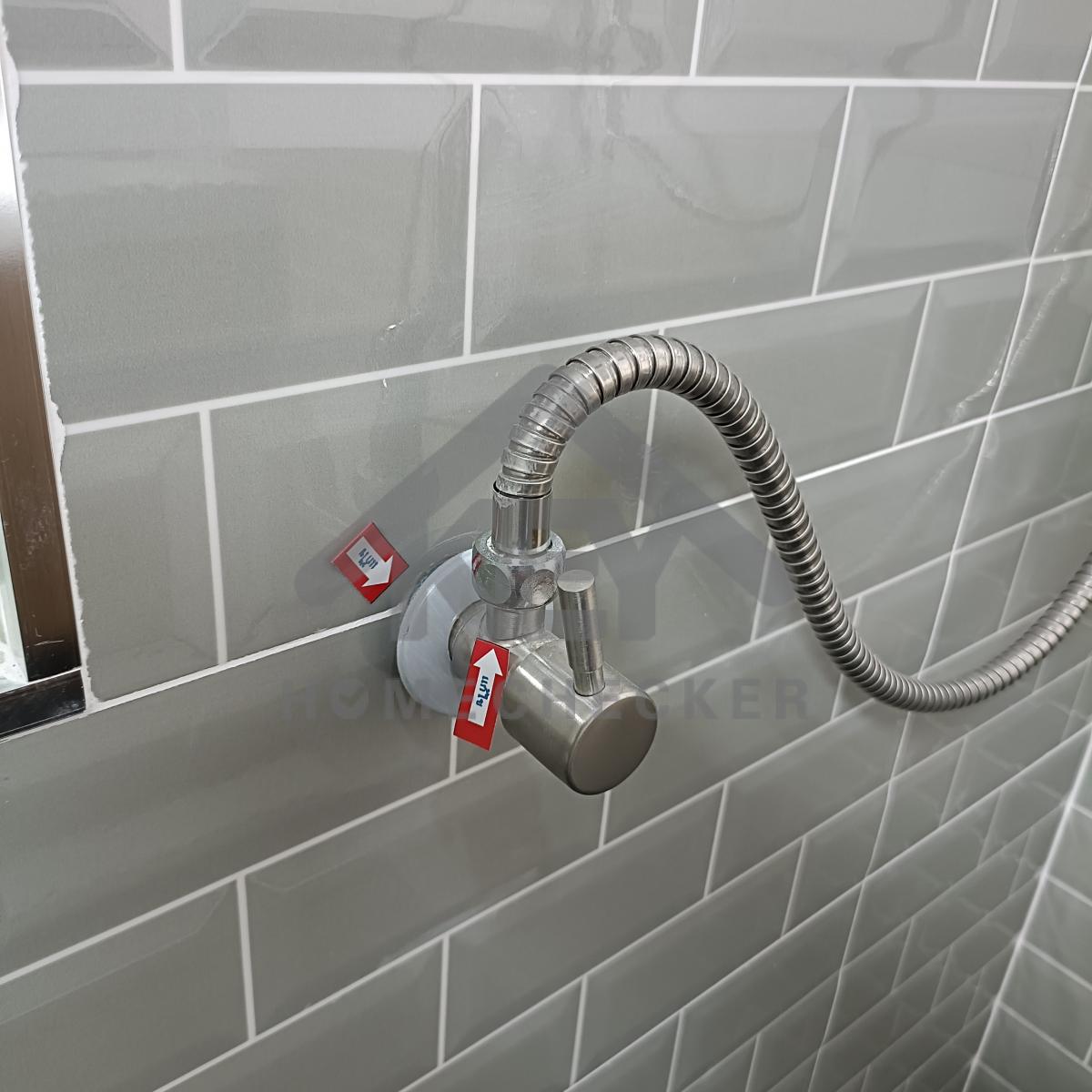

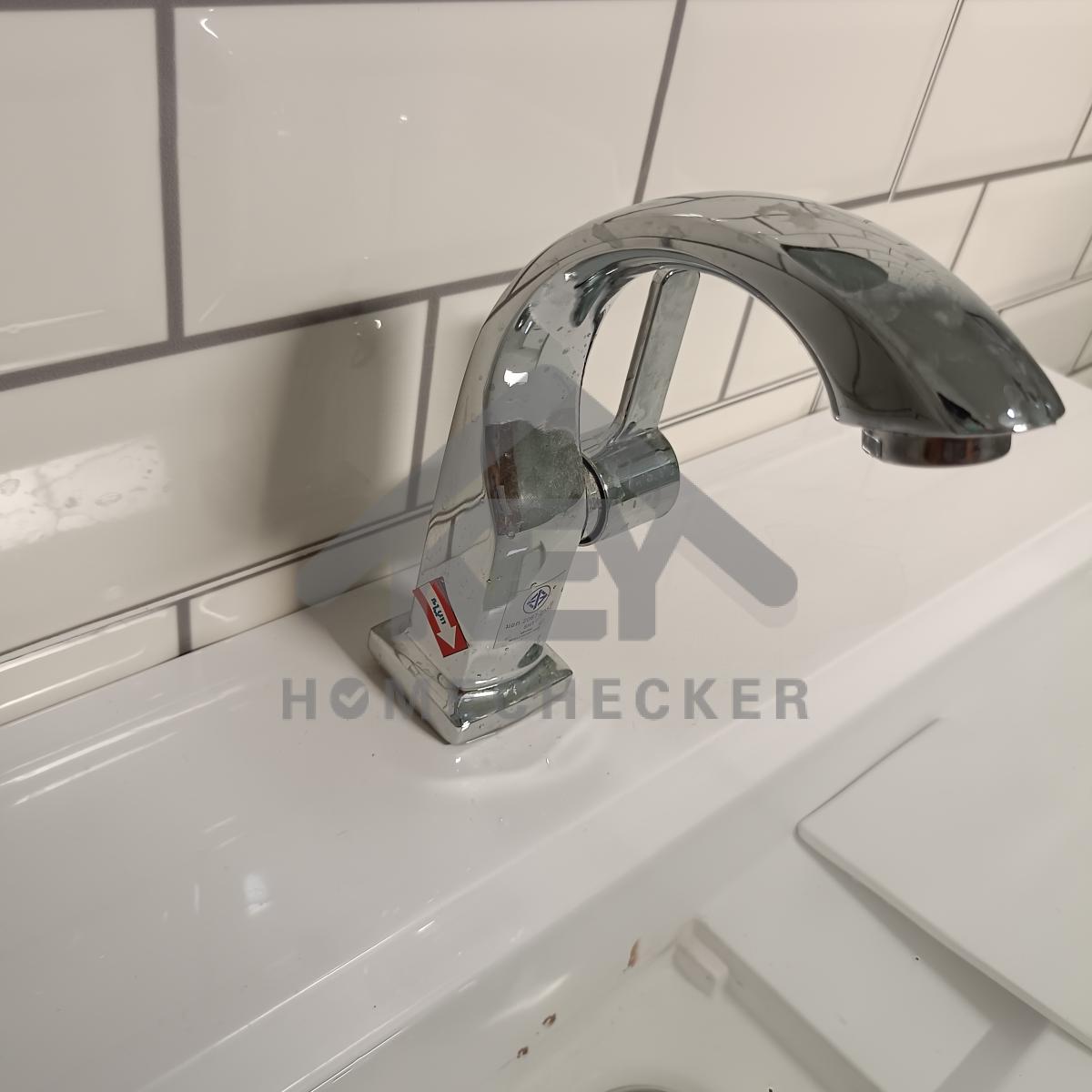

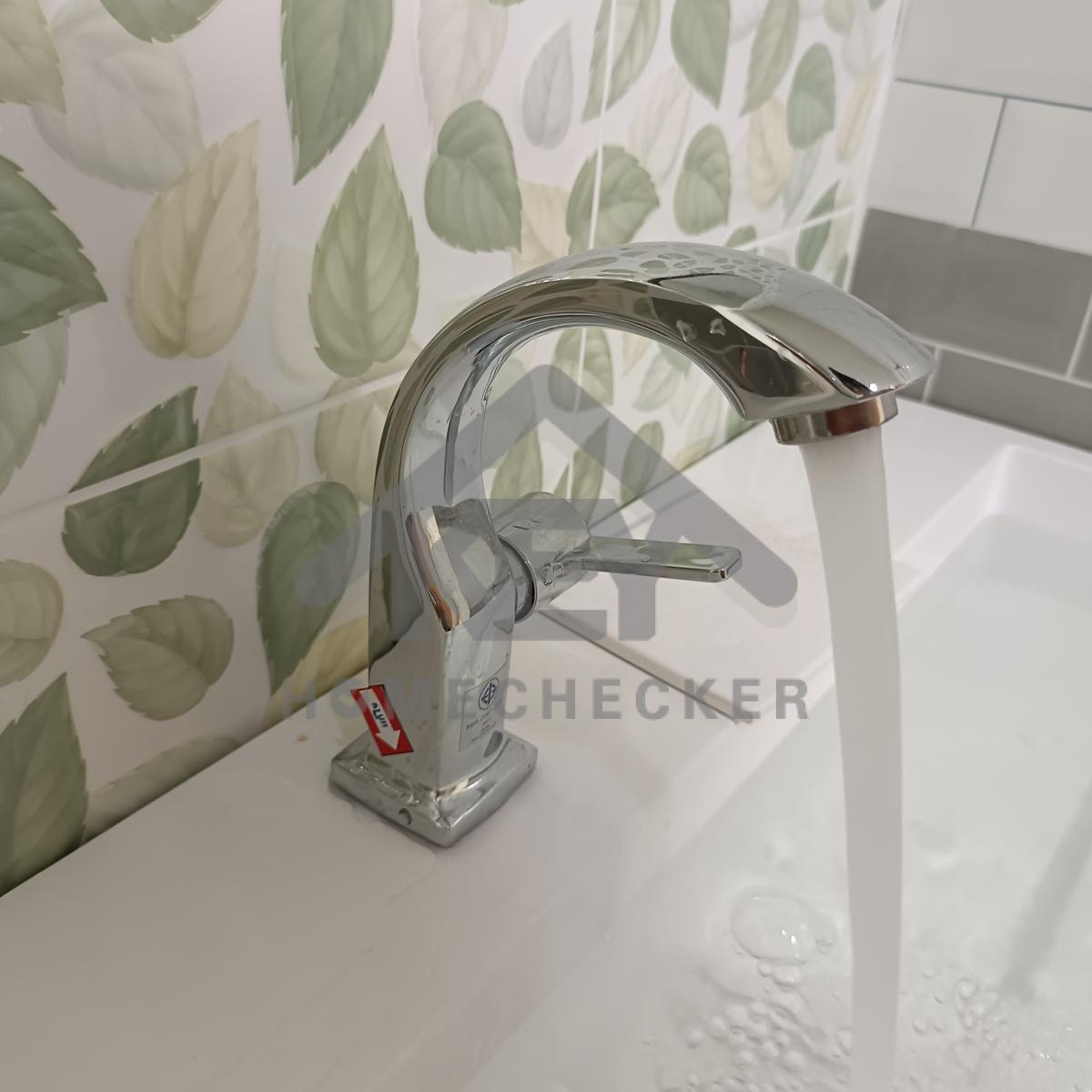

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

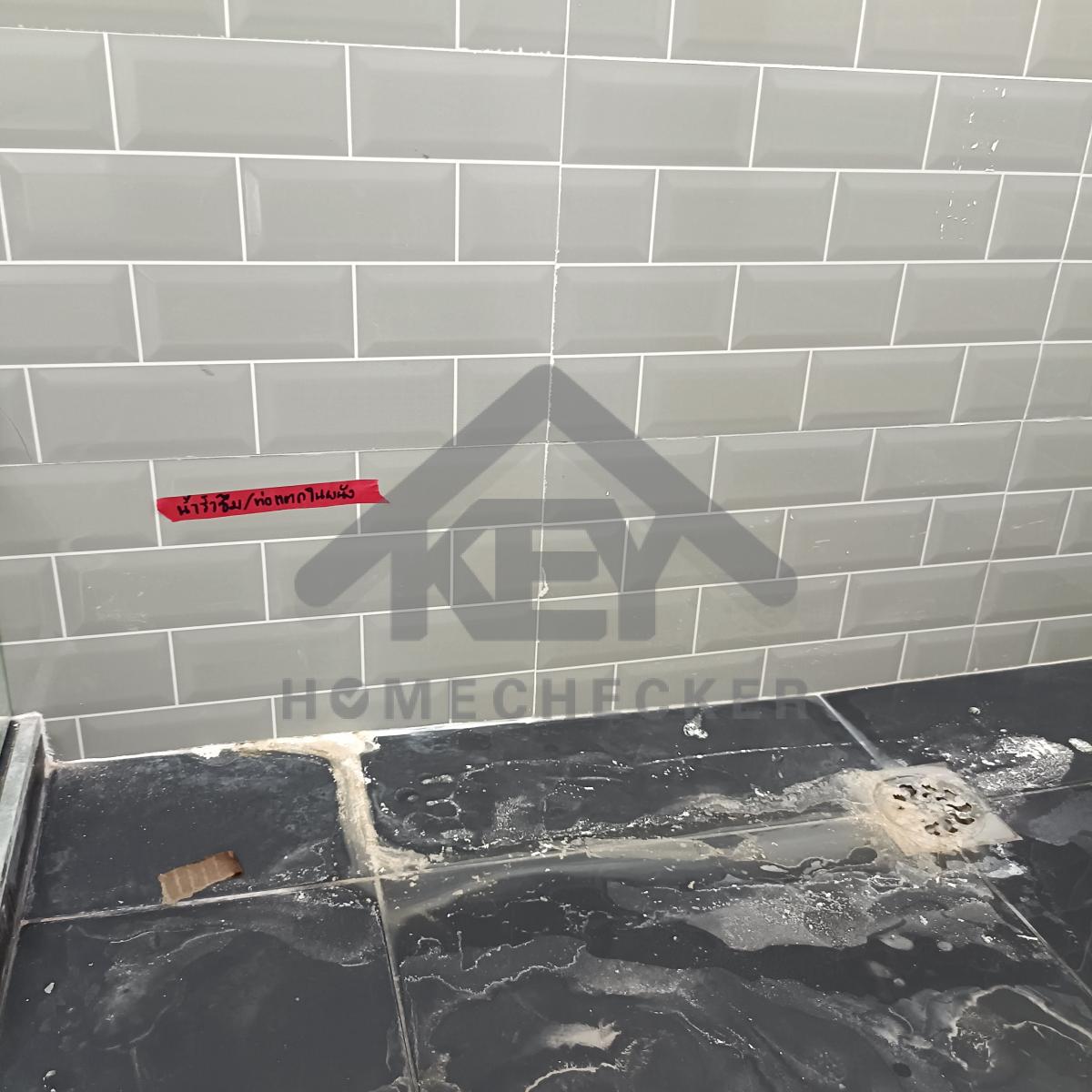

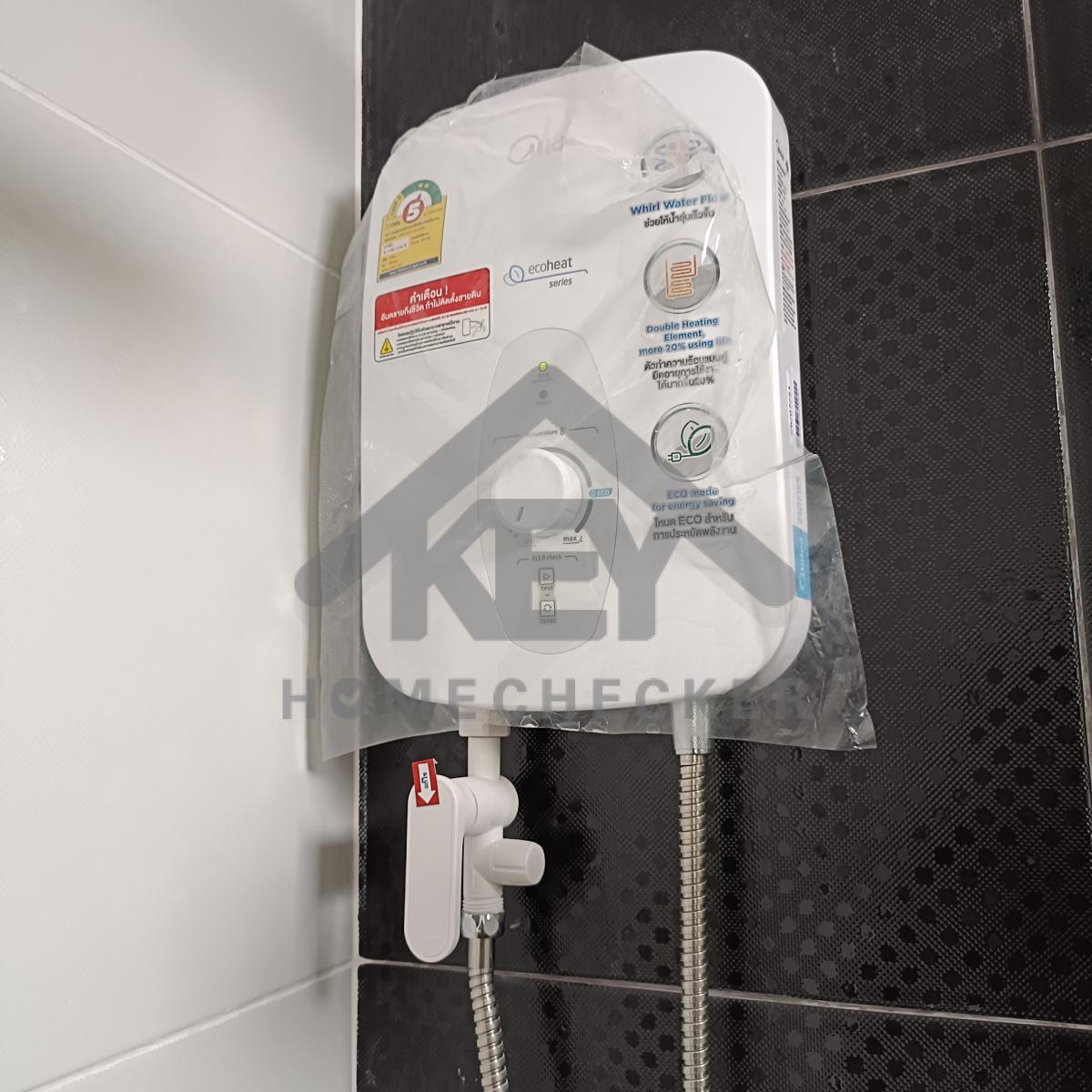

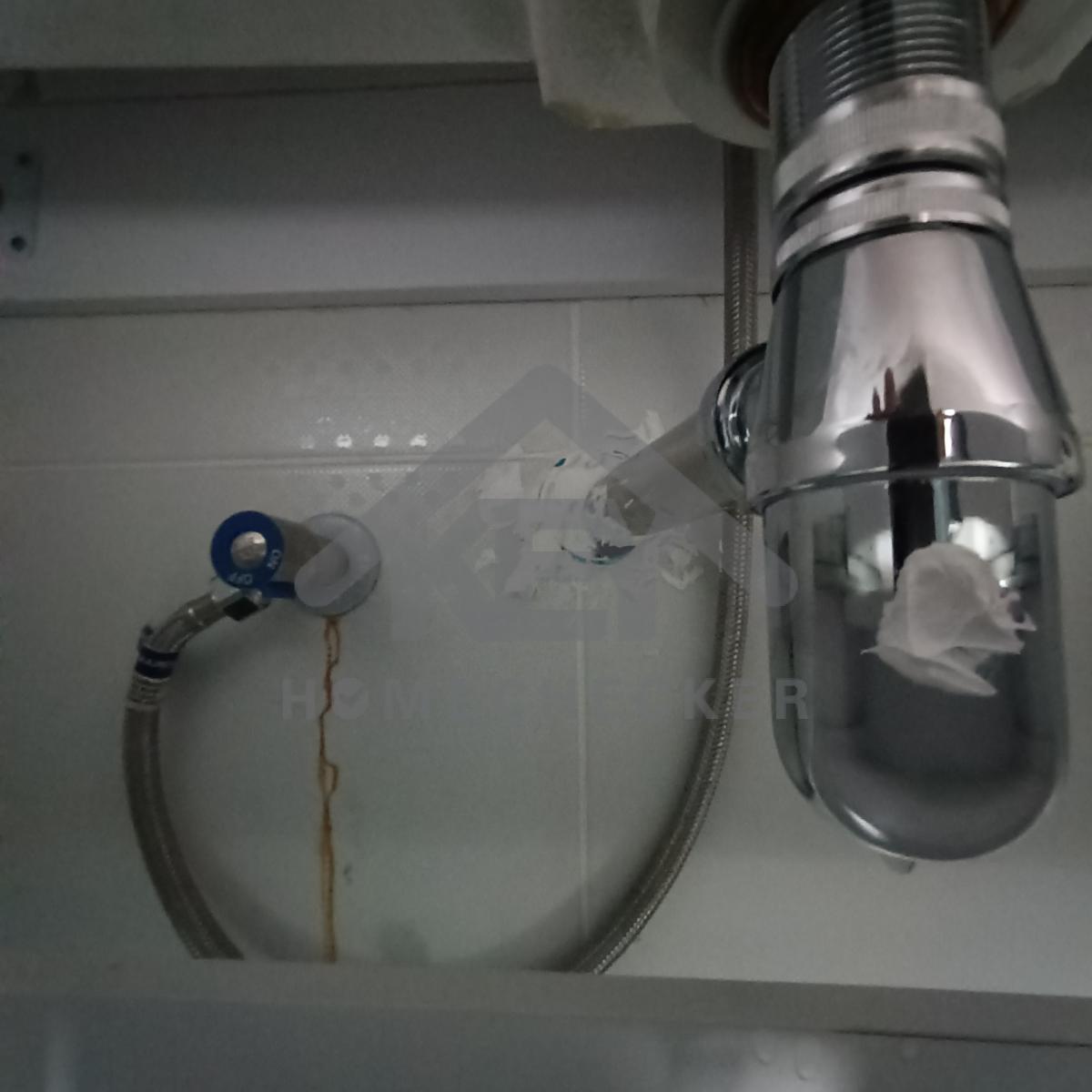

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม และเก็บงานให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

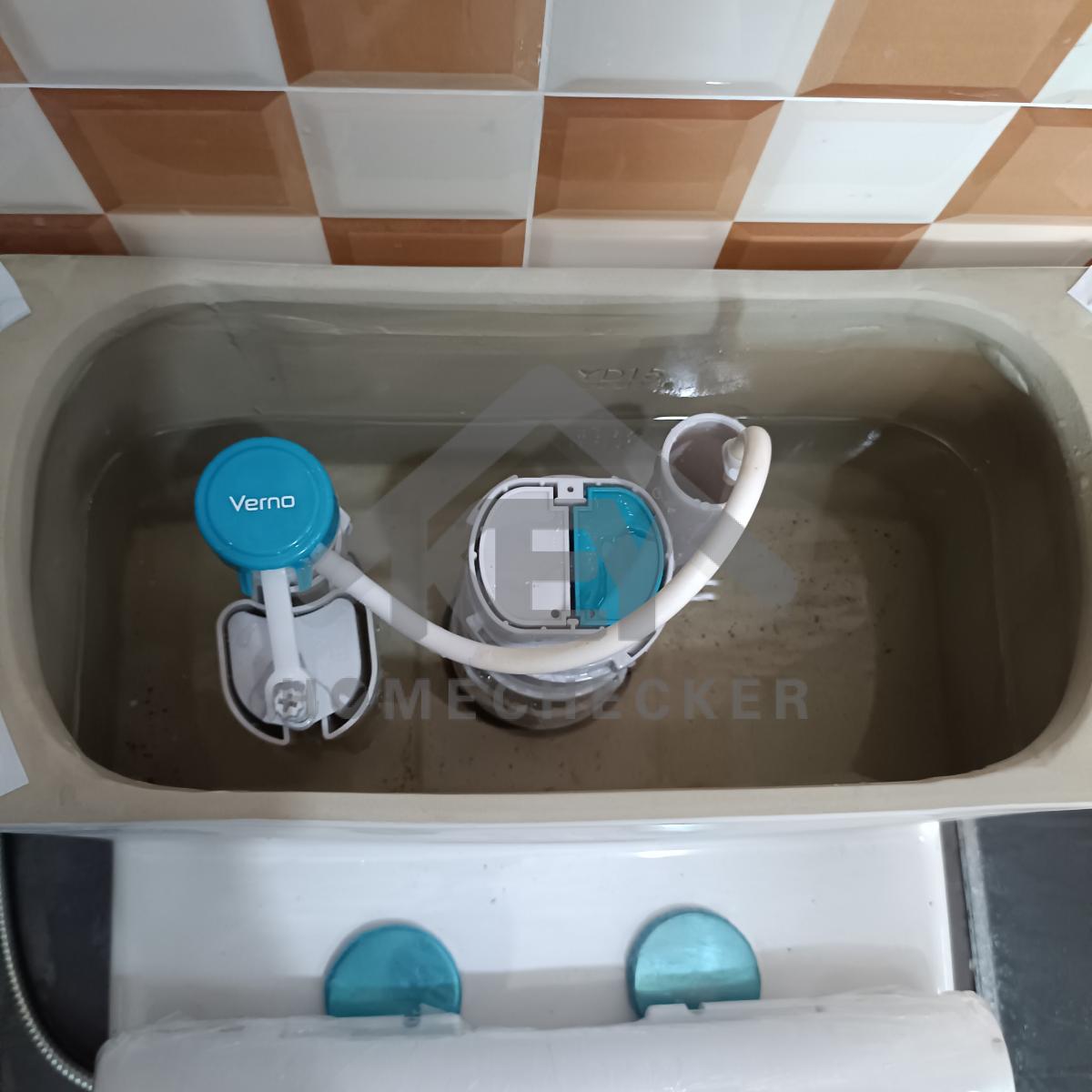

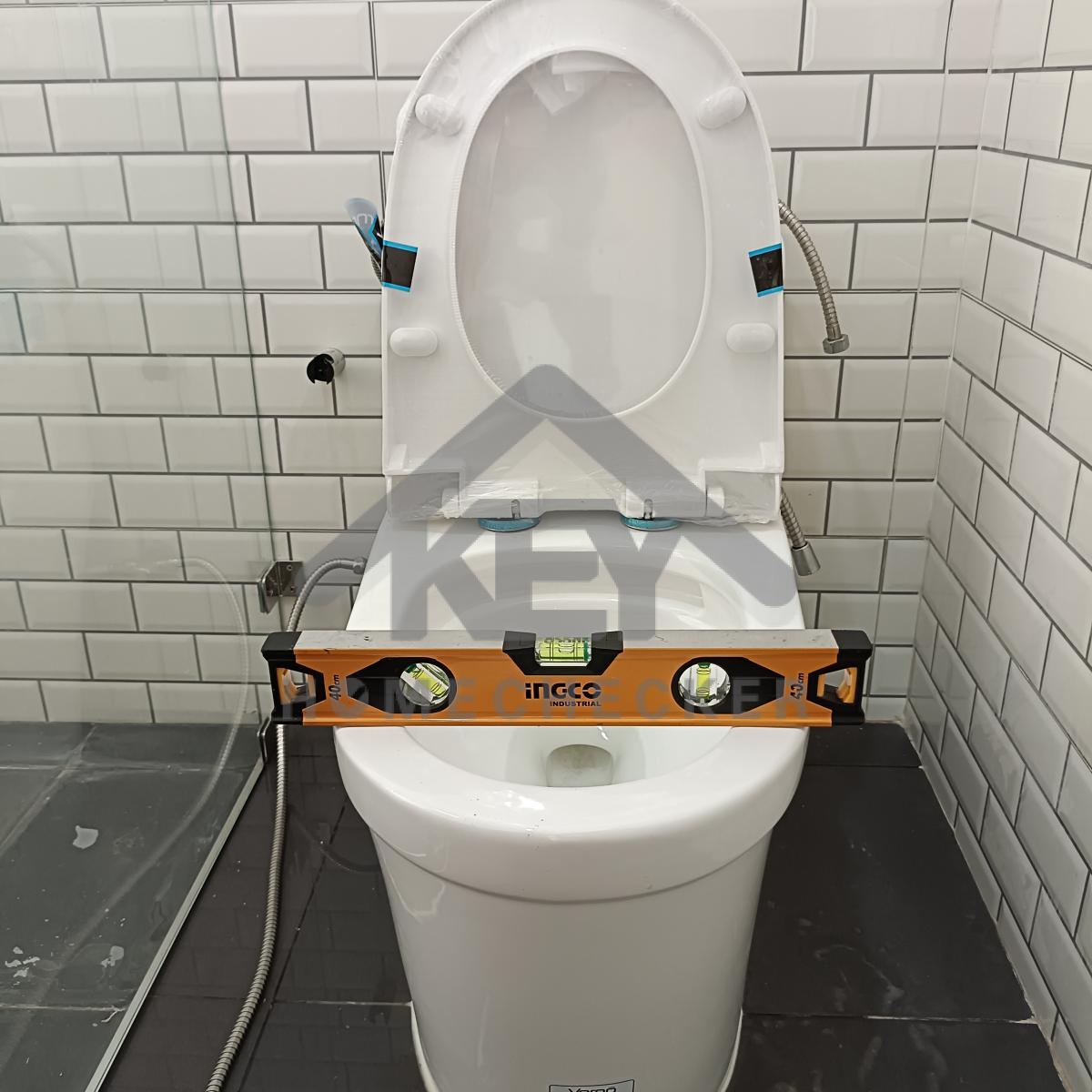

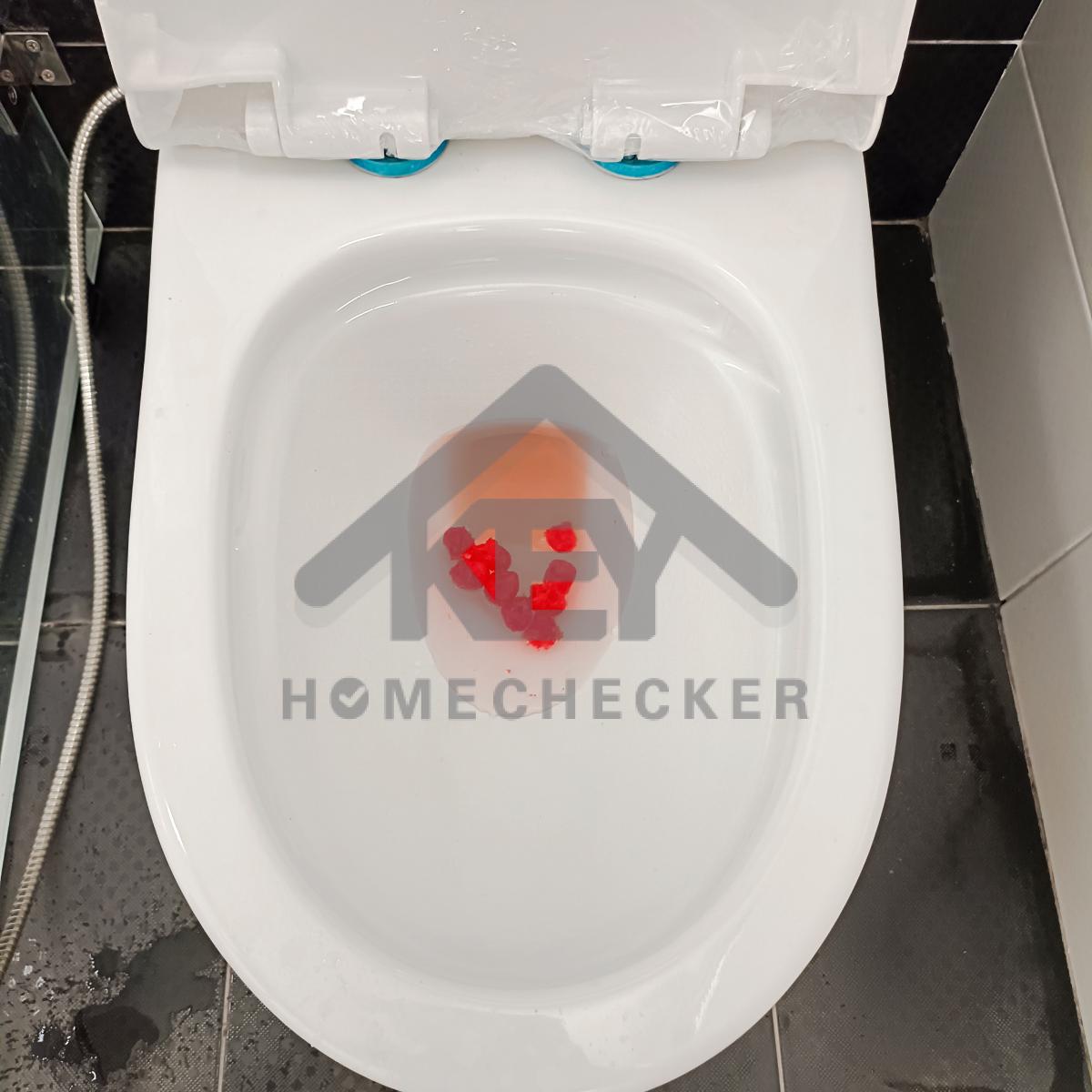

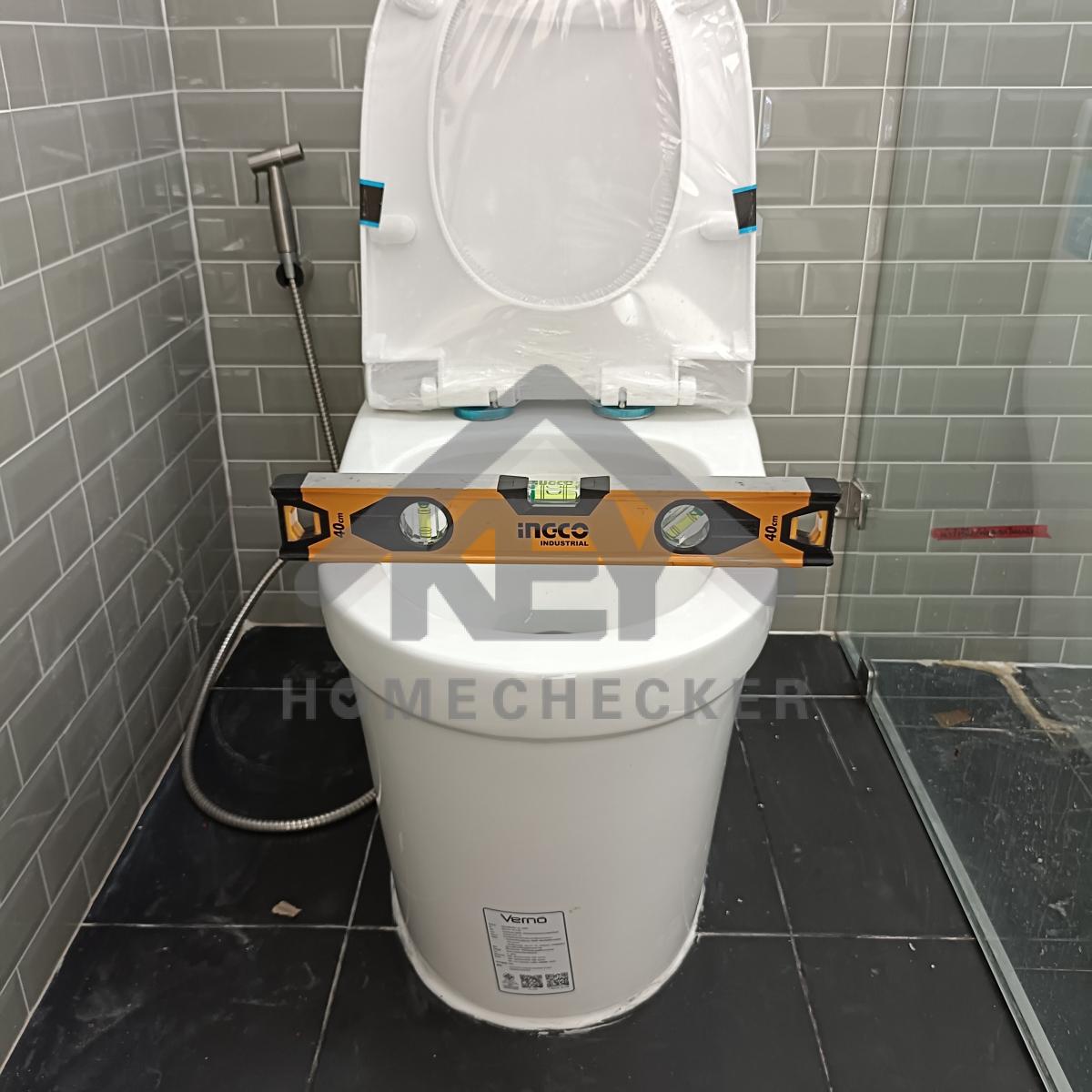

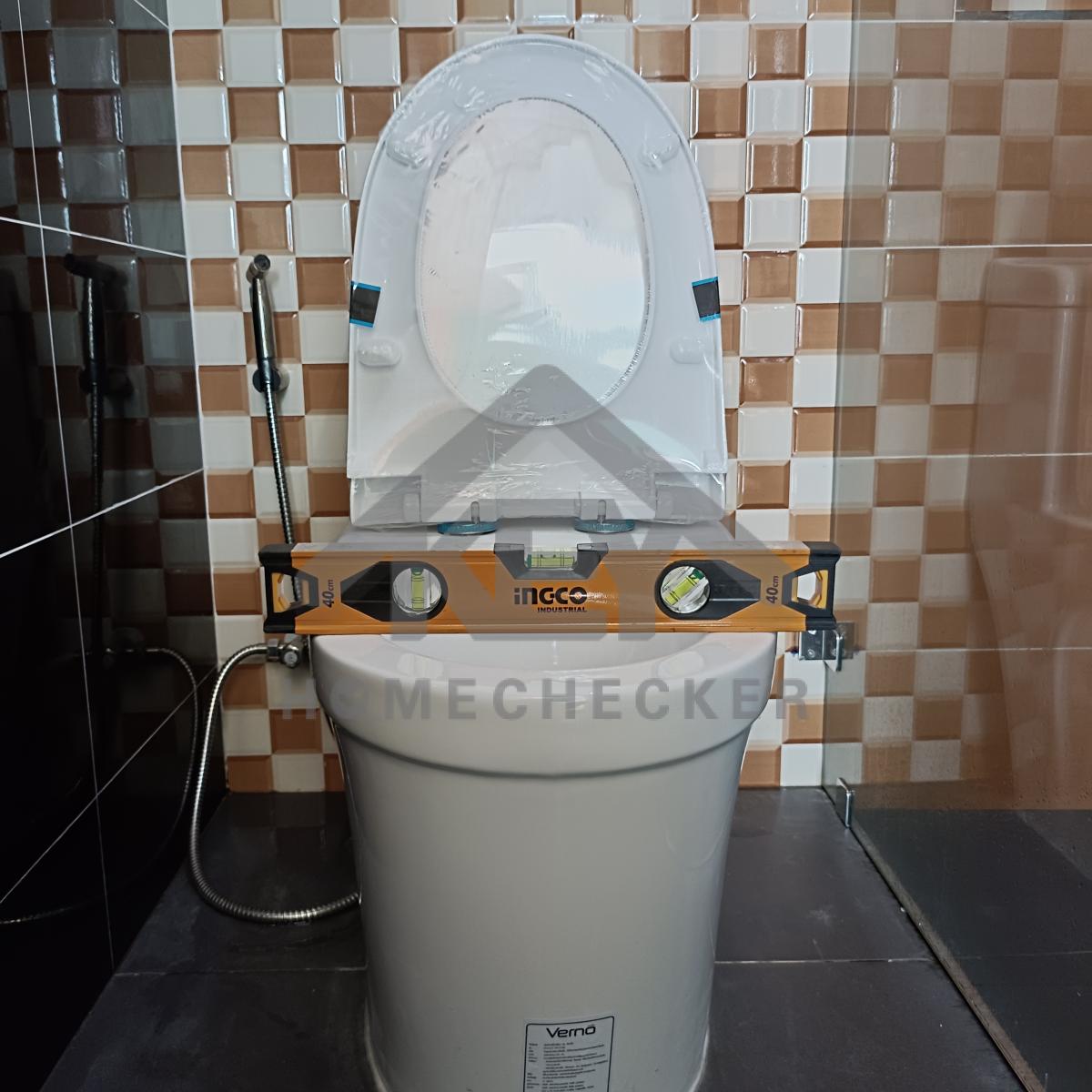

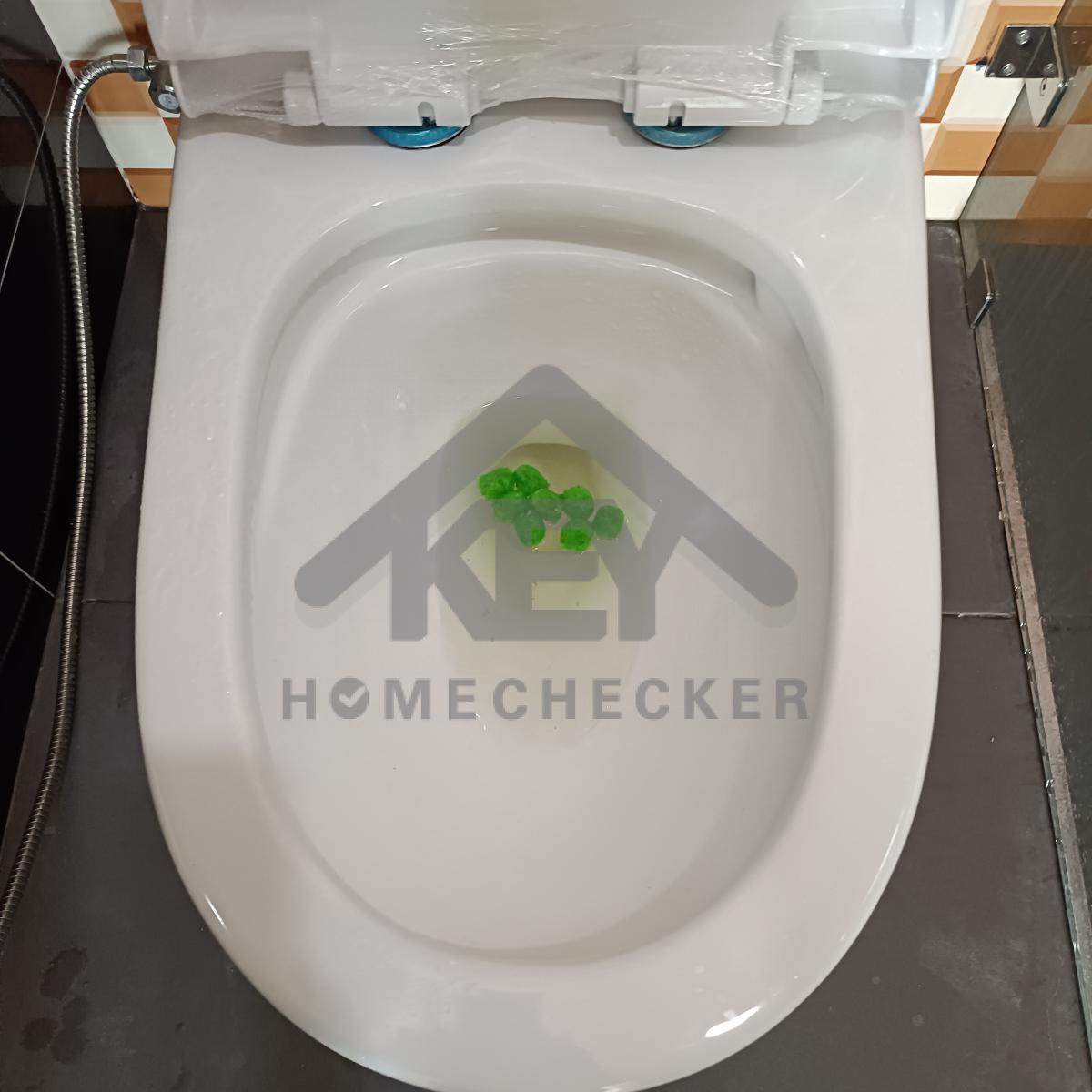

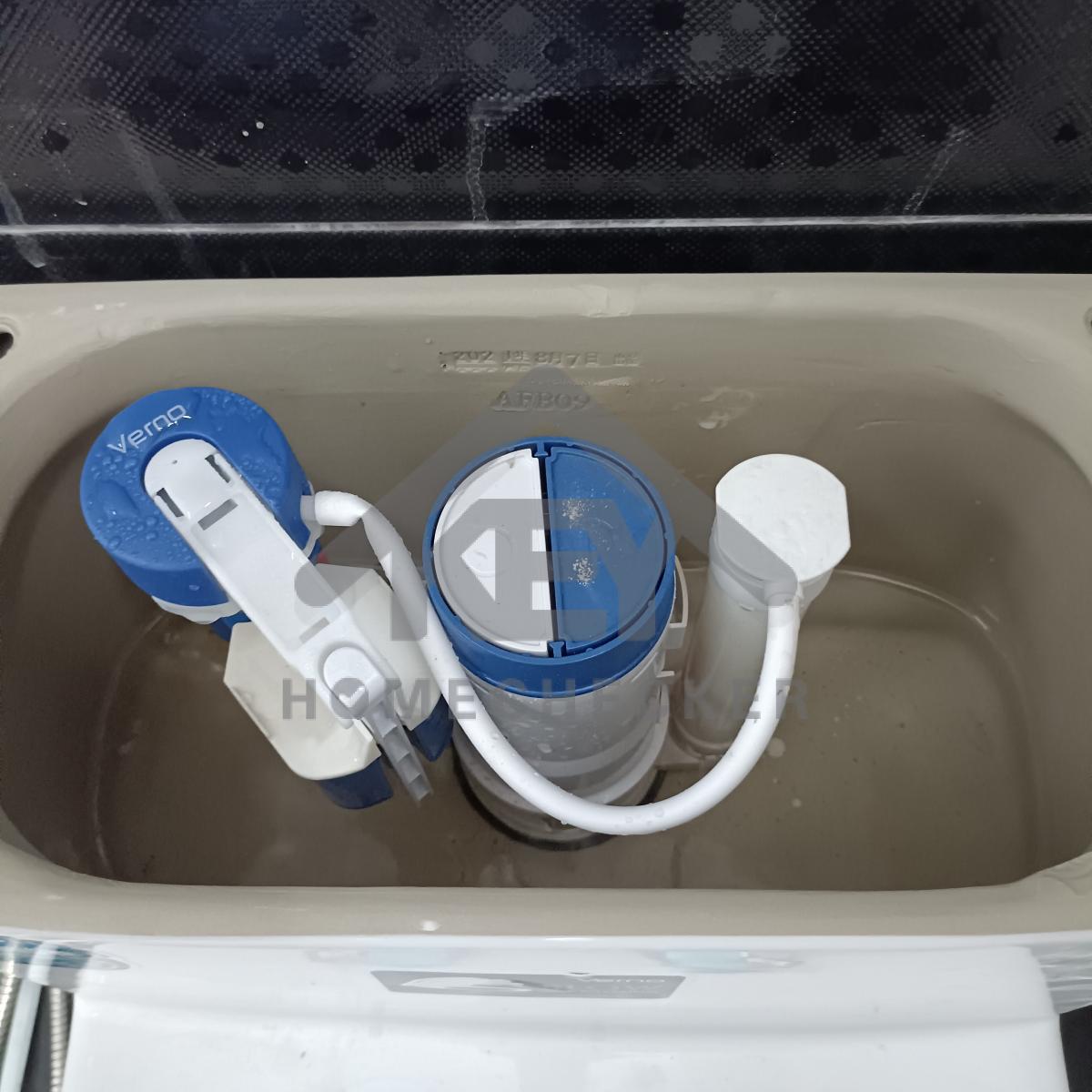

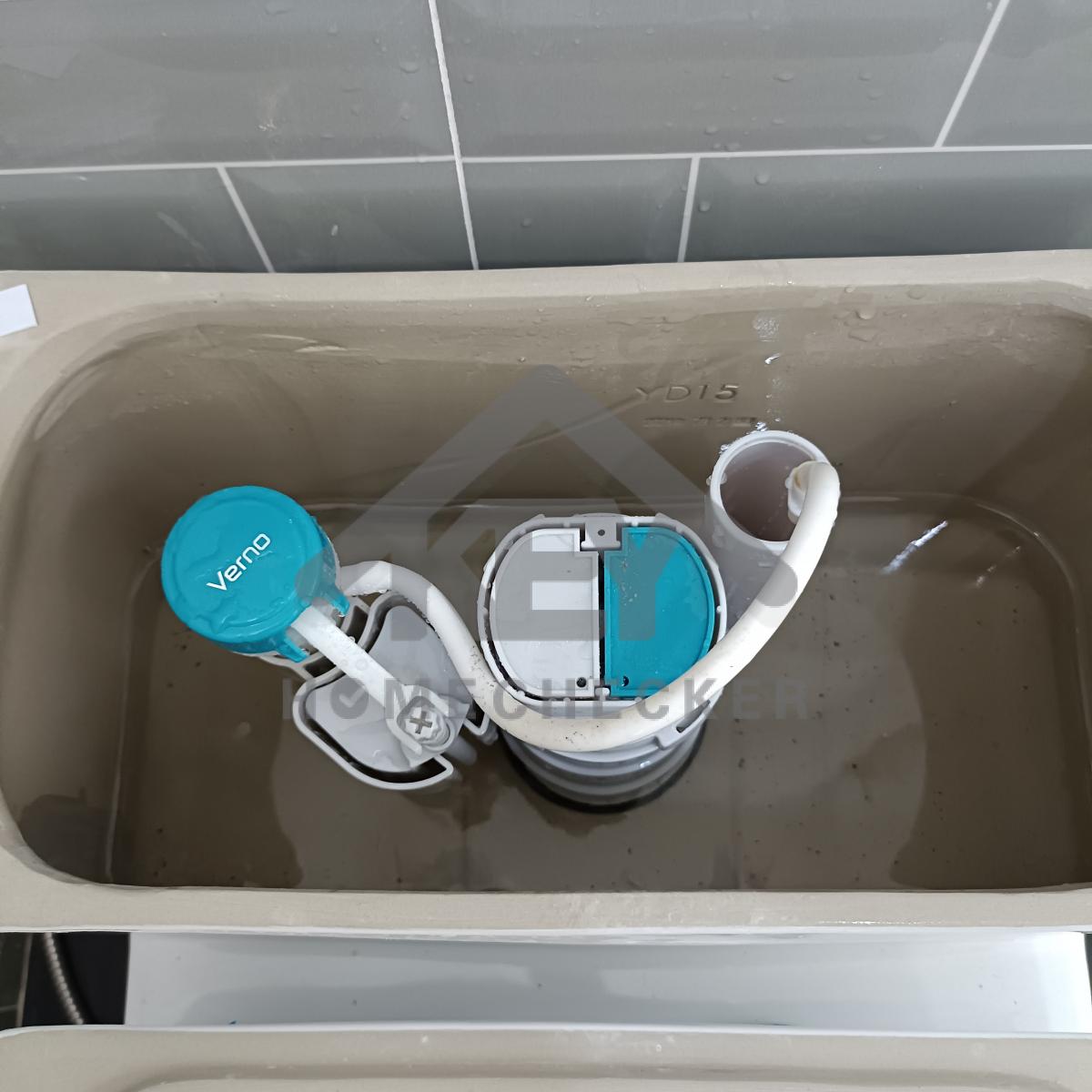

ทดลองการชำระล้างโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานติดตั้งวาล์ว เปิด-ปิดน้ำ ให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข ติดตั้งตัวยึดจับฉากกั้นให้แน่นหนา

งานห้องน้ำชั้น 1 (1)

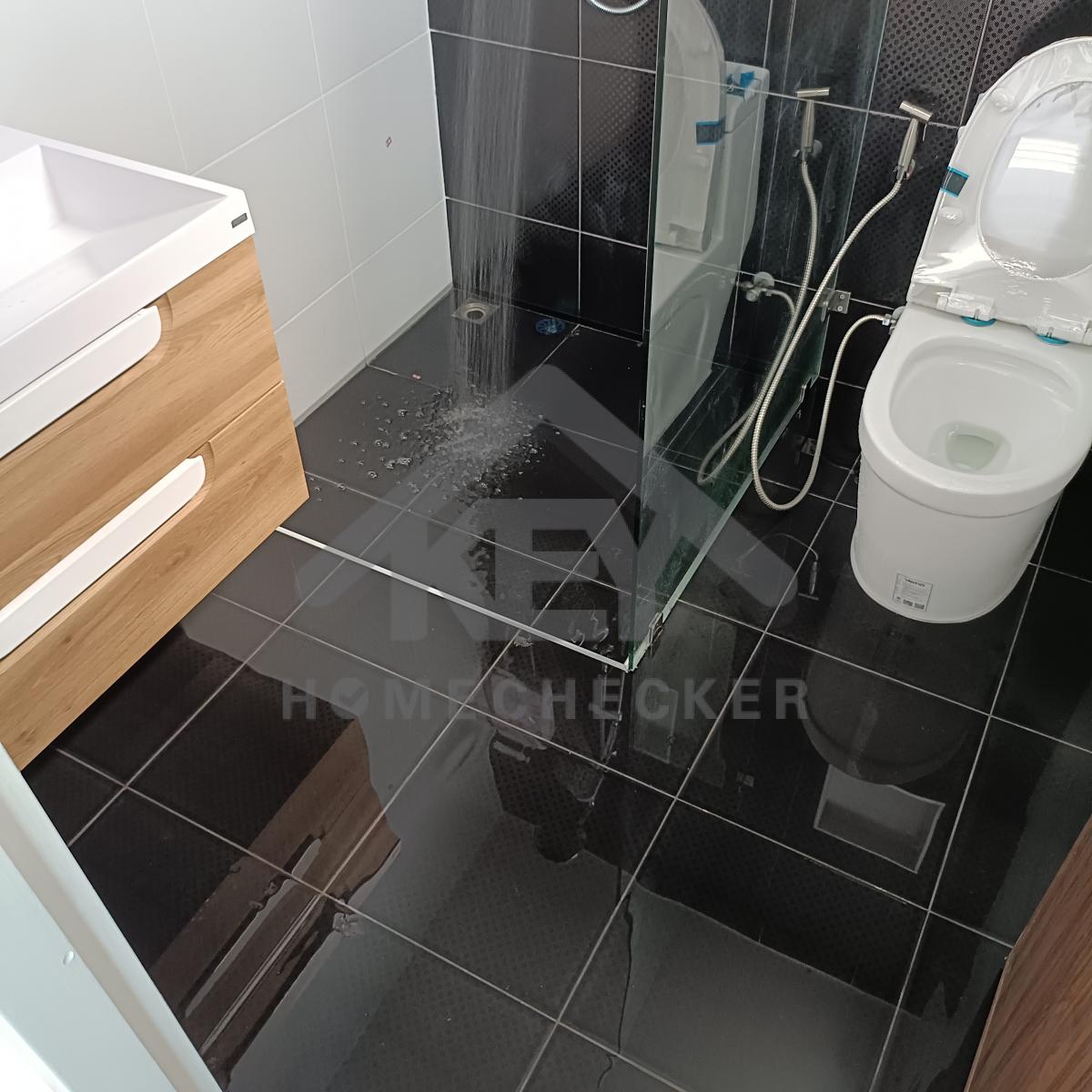

แก้ไข มีน้ำรั่วซึมหรือท่อน้ำแตกในผนัง

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

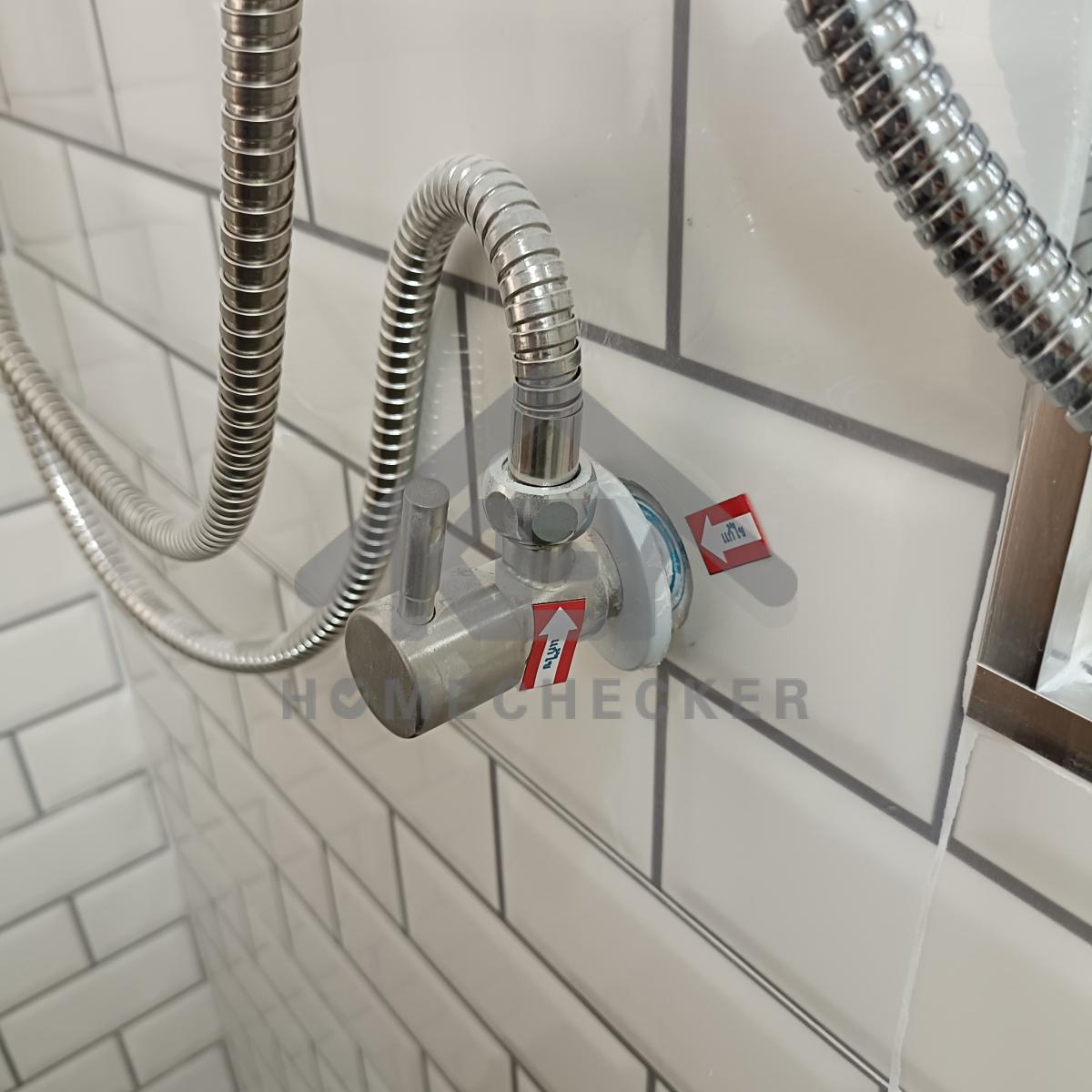

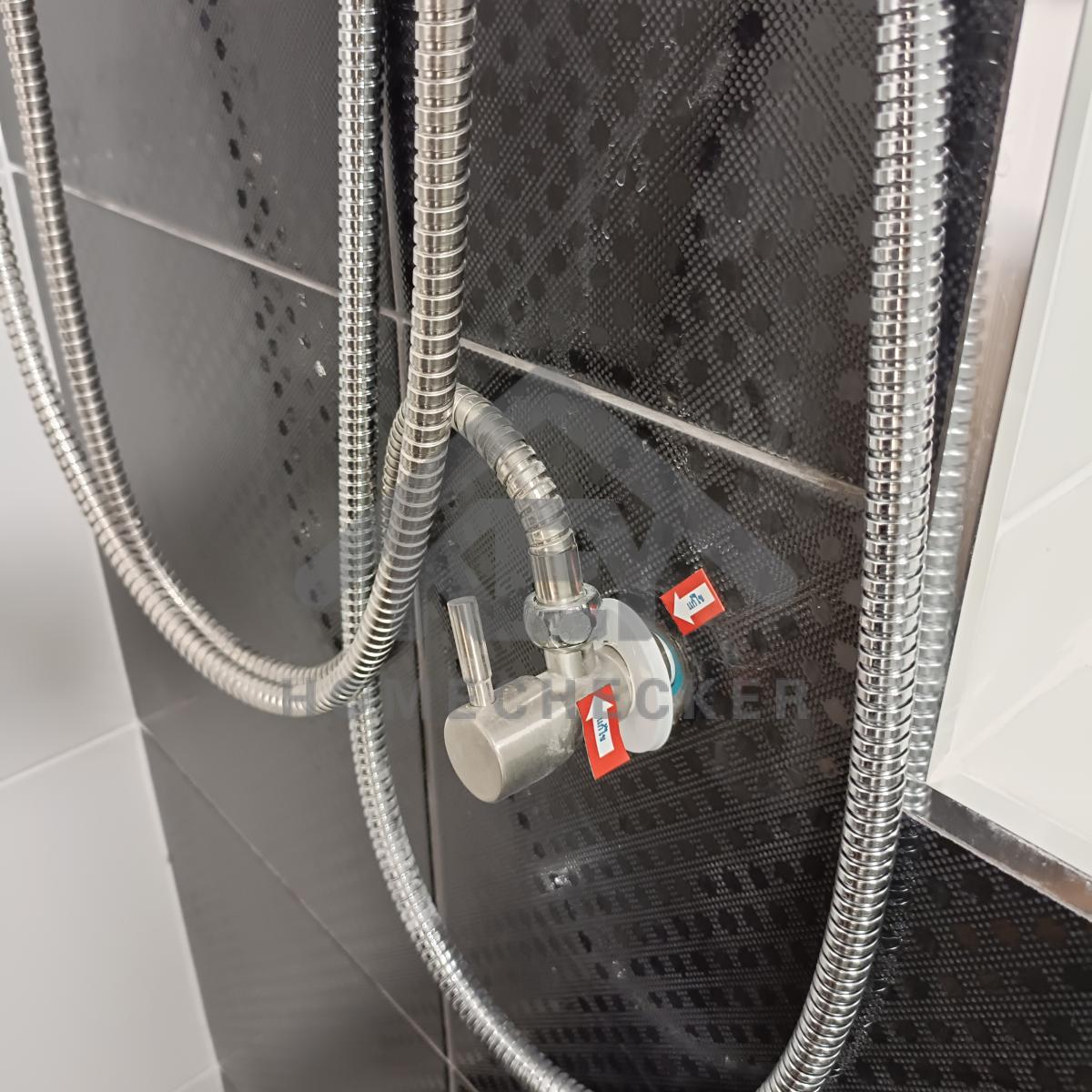

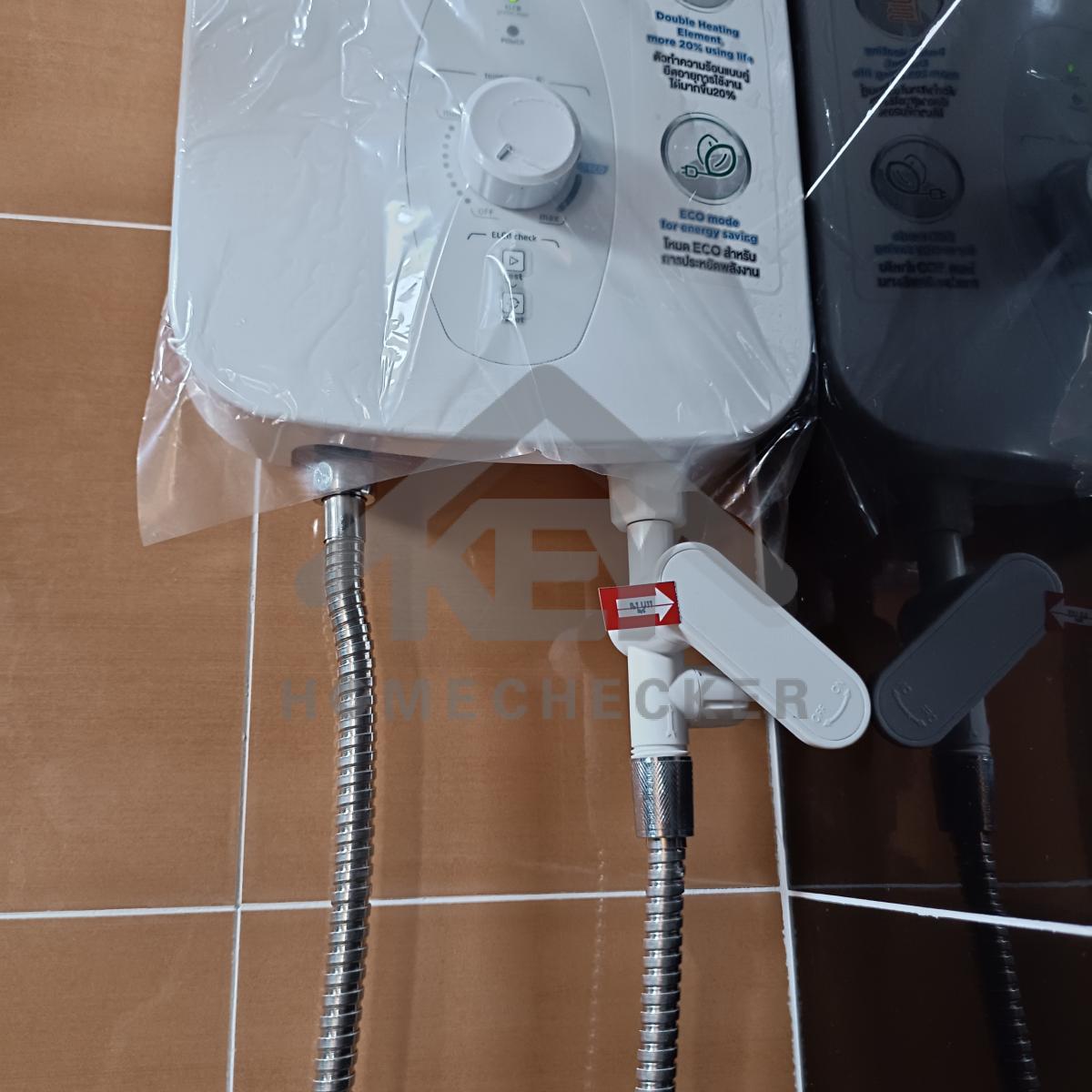

แก้ไข วาล์วฝักบัวติดตั้งให้ถูกต้อง โดยการบิดหมุนทางน้ำออกลง เพื่อป้องกันสายน้ำดีหักงอ
และเก็บงานให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข กระเบื้องแตกร้าว

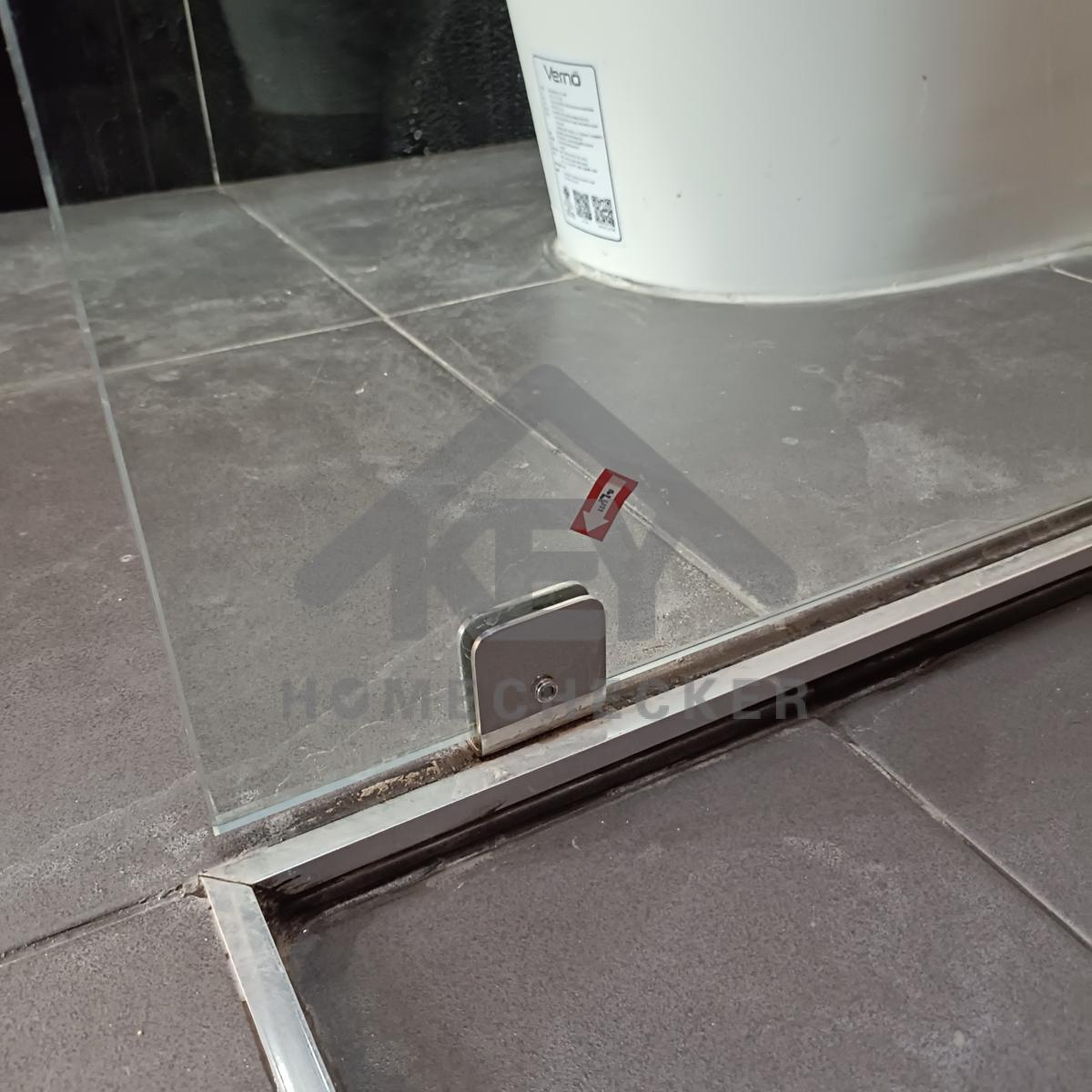

11. งานห้องน้ำชั้น 1 (2)

งานห้องน้ำชั้น 1 (2)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (2)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (2)

แก้ไข ใส่สกรูบานพับประตู โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (2)

แก้ไข ติดตั้งอ่างล้างหน้าให้แน่นหนา

งานห้องน้ำชั้น 1 (2)

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา

งานห้องน้ำชั้น 1 (2)

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (2)

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม และเก็บงานให้เรียบร้อย

งานห้องน้ำชั้น 1 (2)

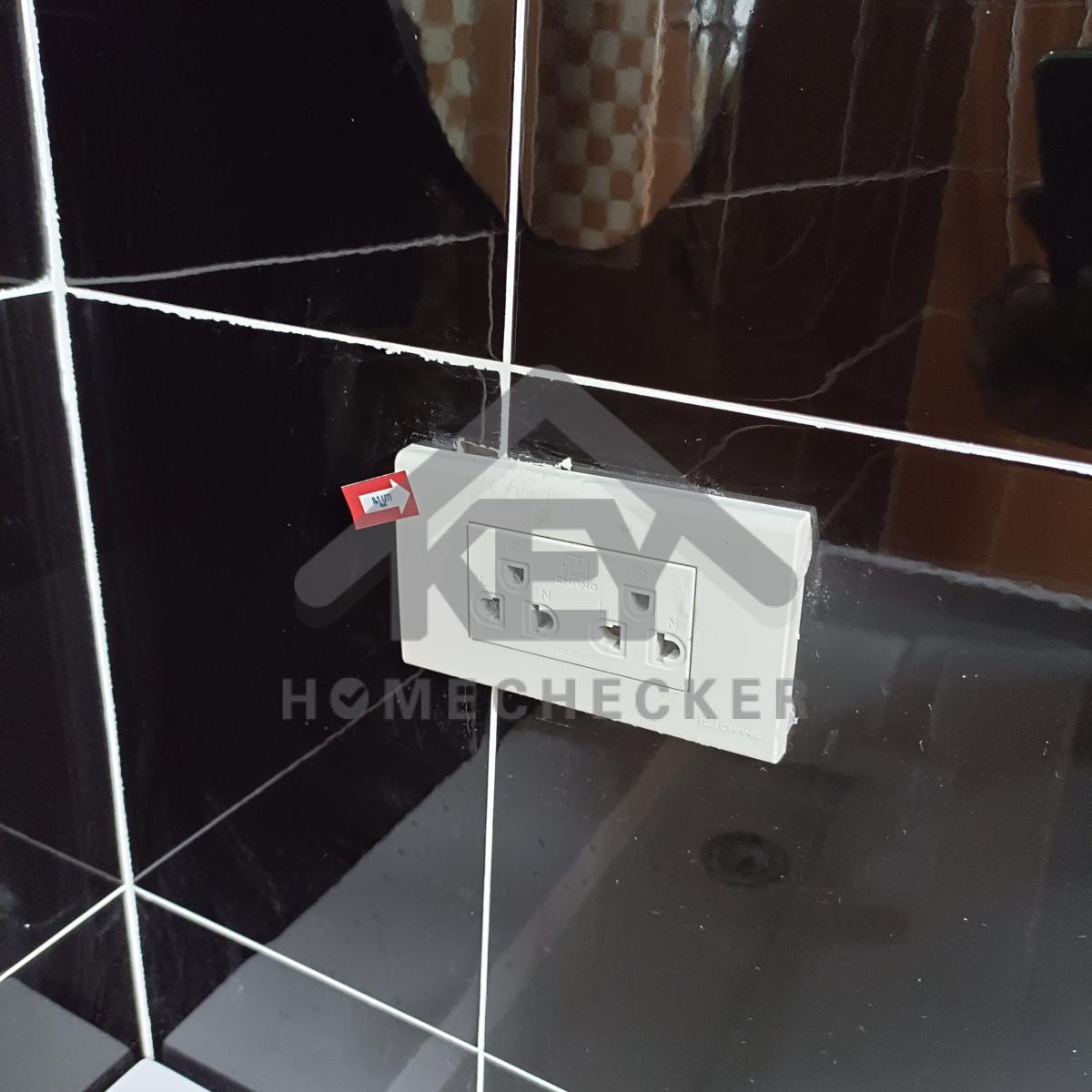

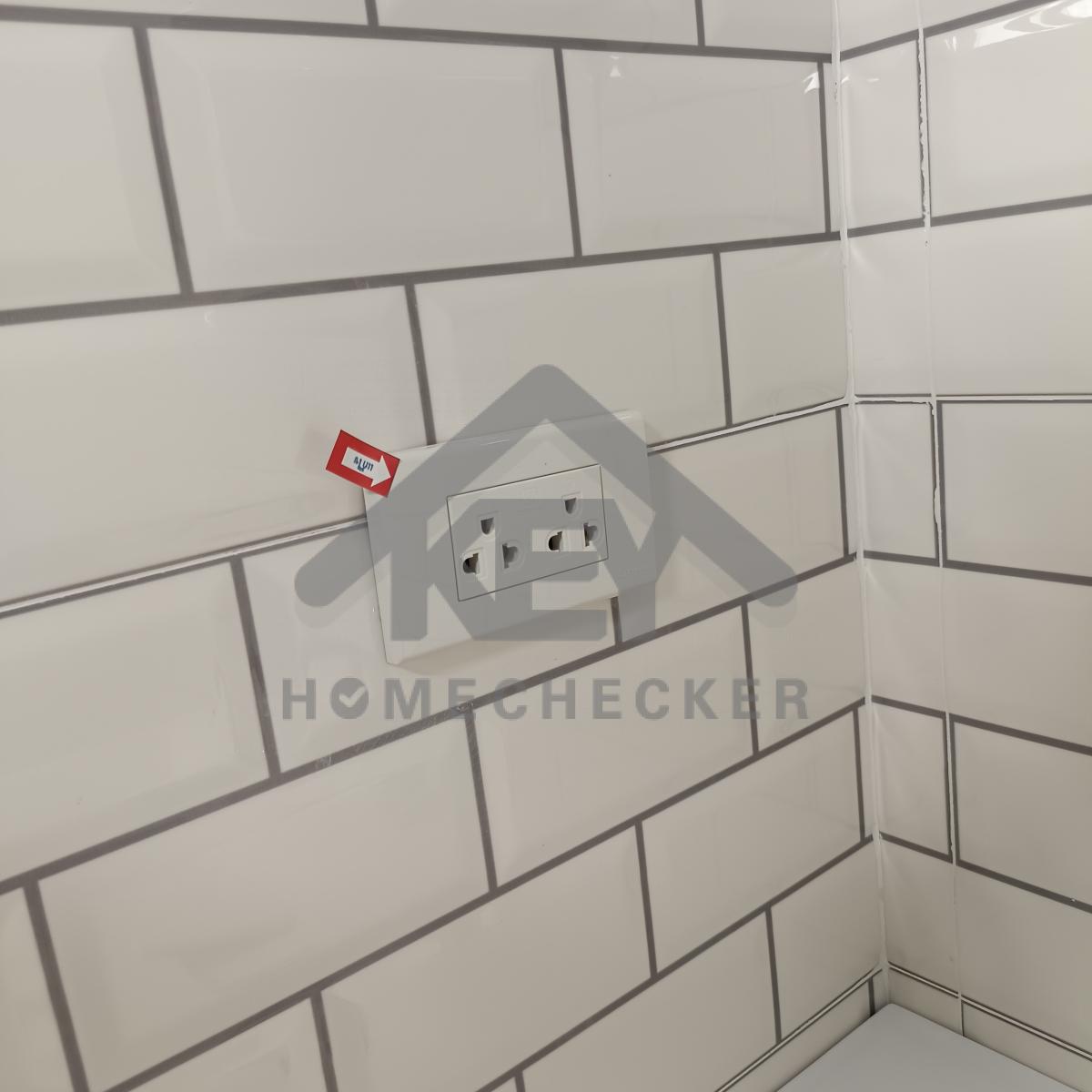

แก้ไข ติดตั้งปลั๊กไฟให้แน่นหนา

งานห้องน้ำชั้น 1 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องน้ำชั้น 1 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องน้ำชั้น 1 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (2)

ทดลองการชำระล้างโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (2)

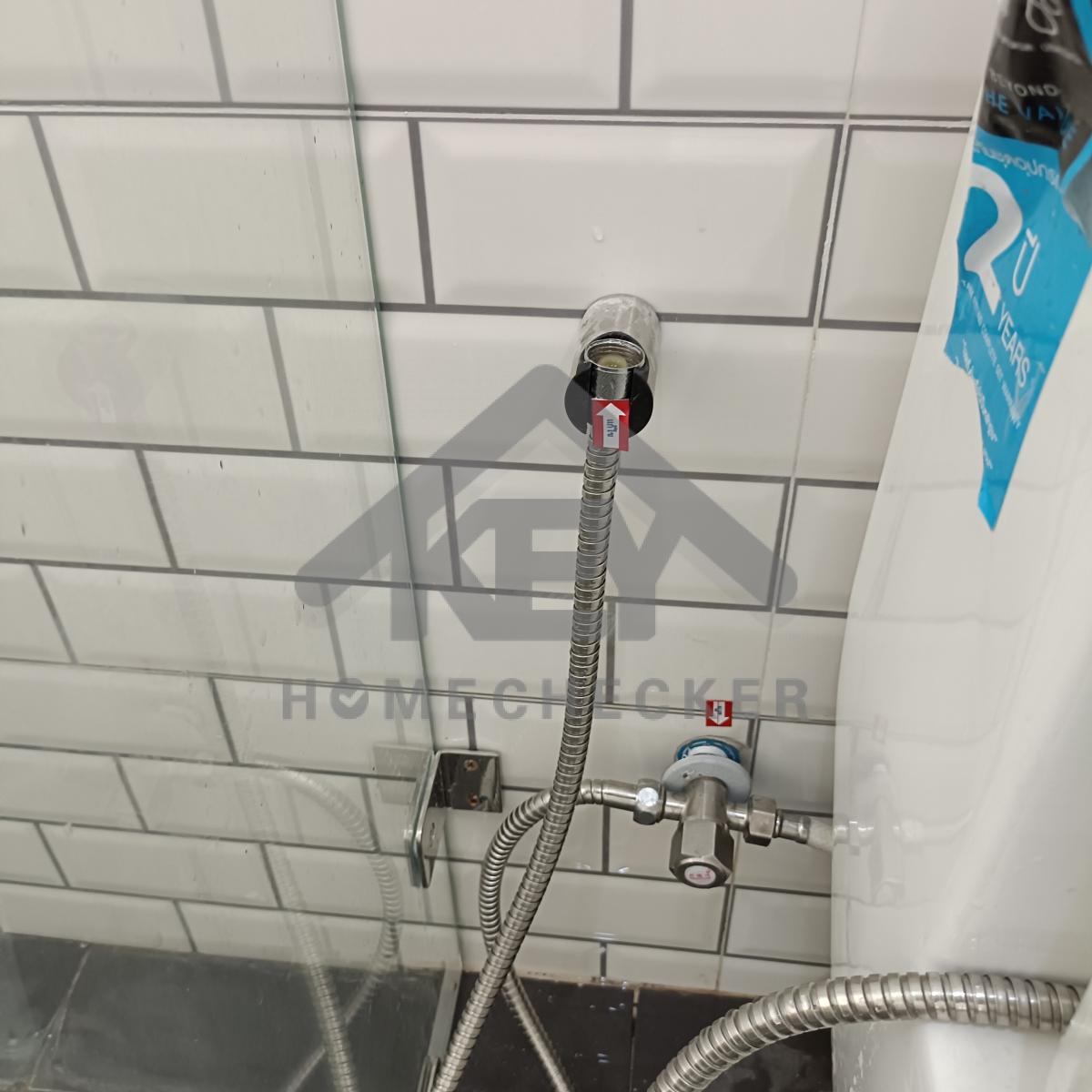

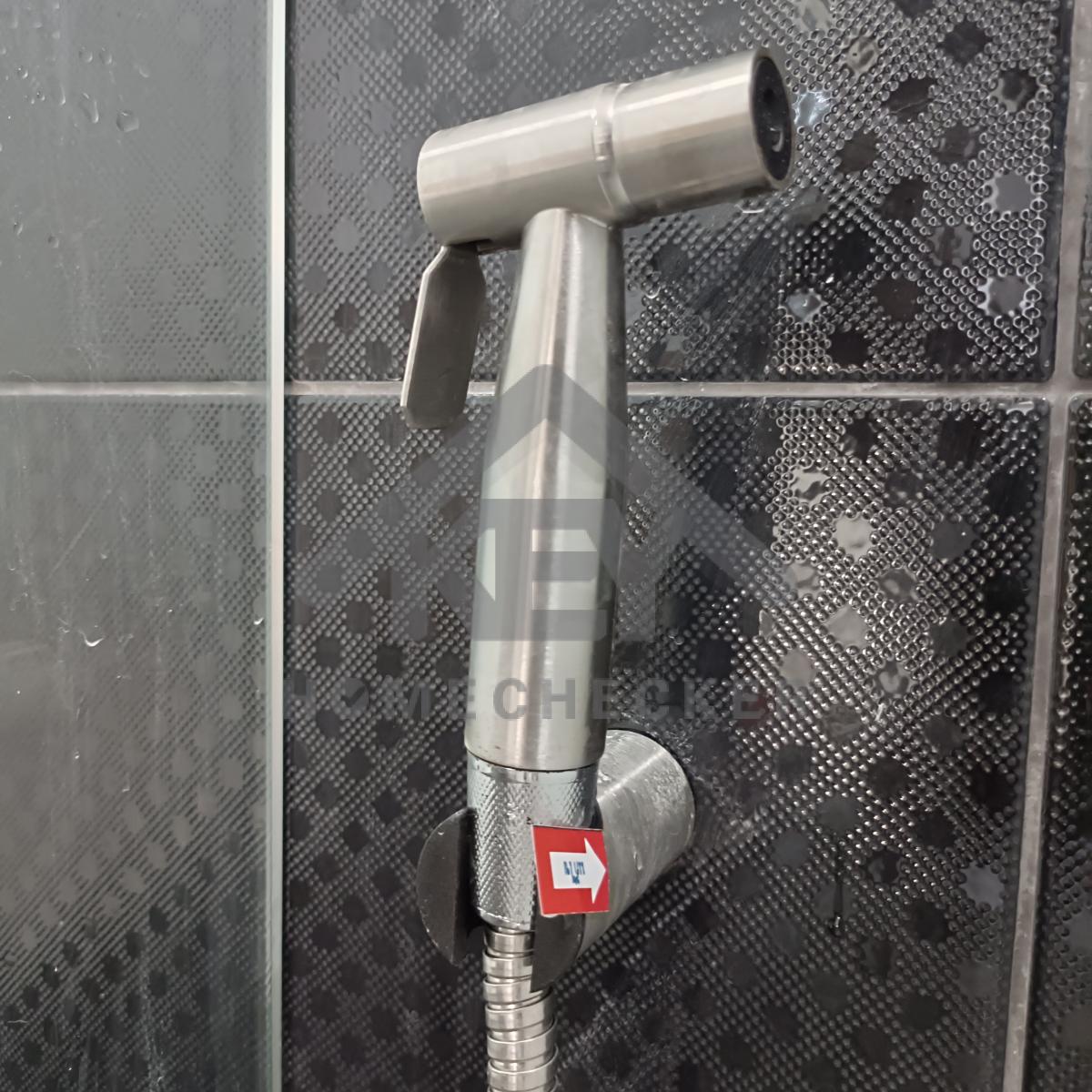

แก้ไข ติดตั้งสายฉีดชำระ และเก็บงานวาล์ว เปิด-ปิดน้ำ ให้เรียบร้อย

งานห้องน้ำชั้น 1 (2)

แก้ไข วาล์วฝักบัวติดตั้งให้ถูกต้อง โดยการบิดหมุนทางน้ำออกลง เพื่อป้องกันสายน้ำดีหักงอ
และเก็บงานให้เรียบร้อย

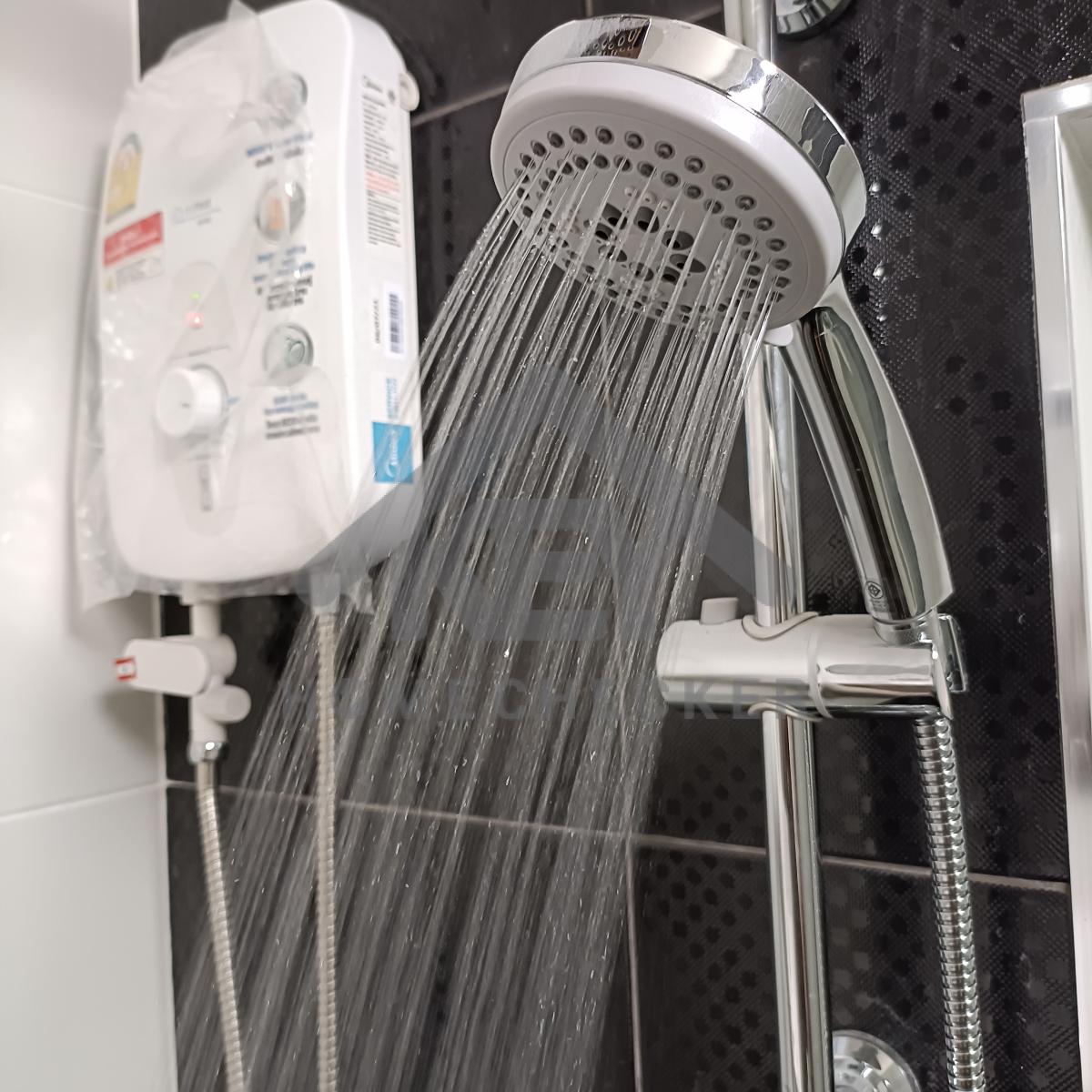

งานห้องน้ำชั้น 1 (2)

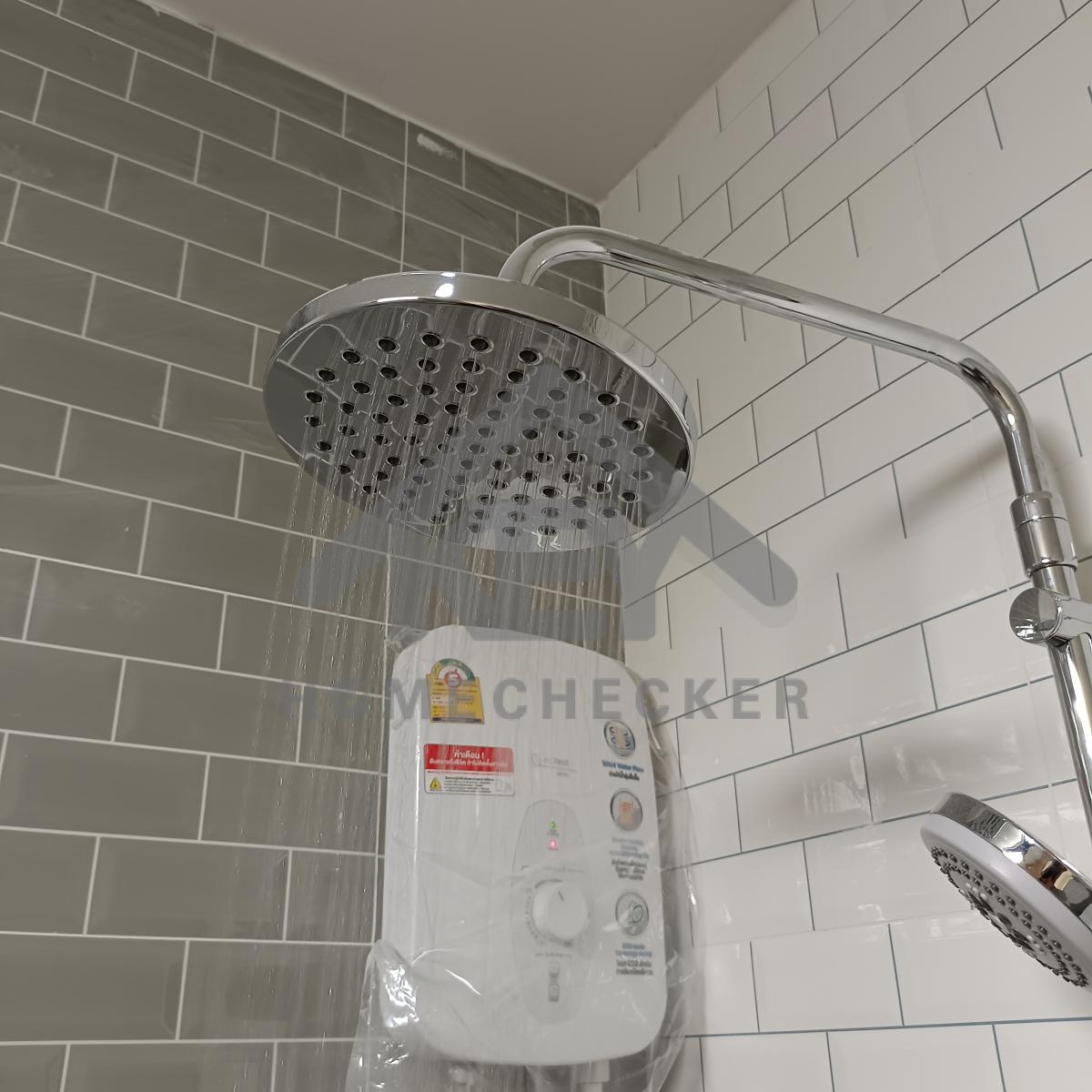

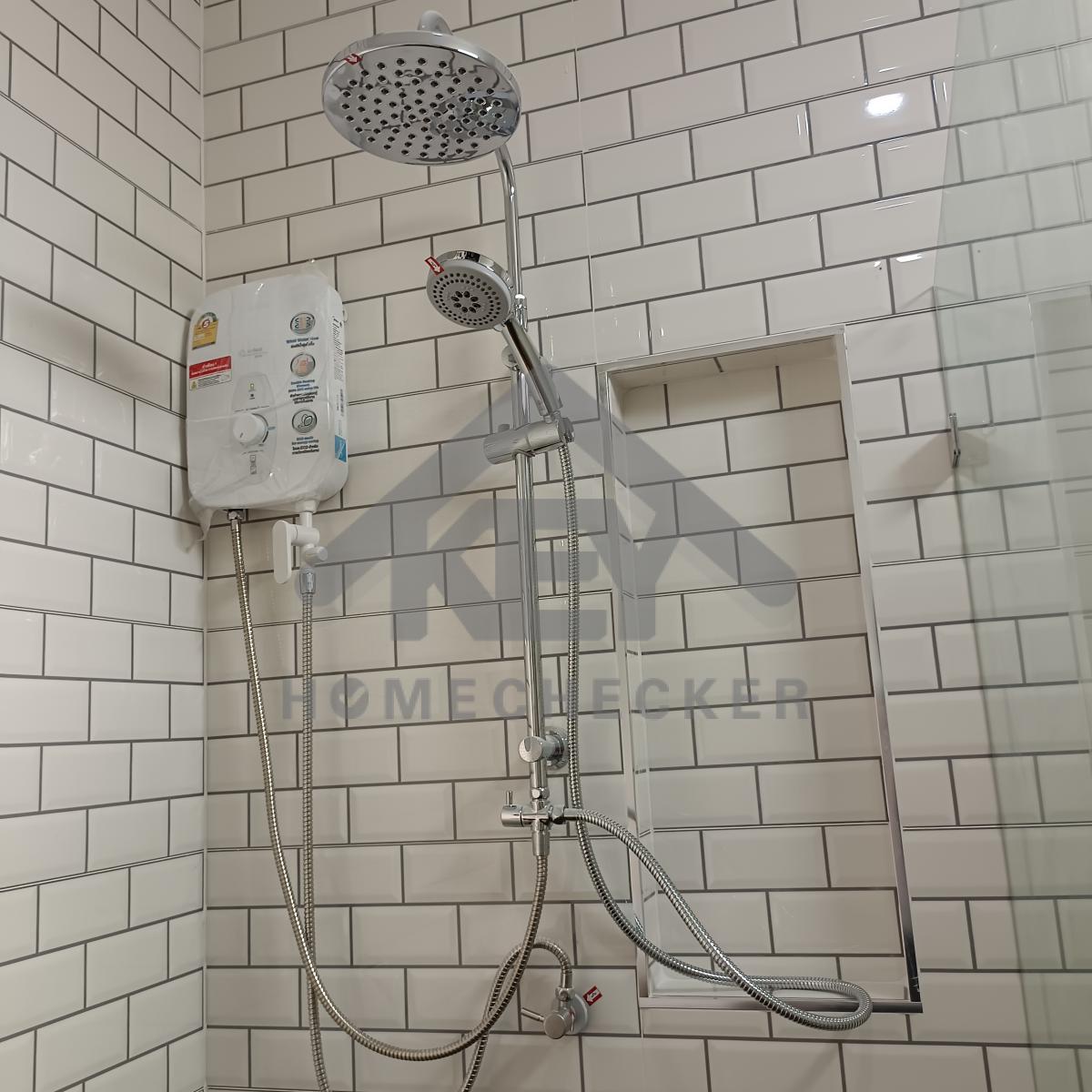

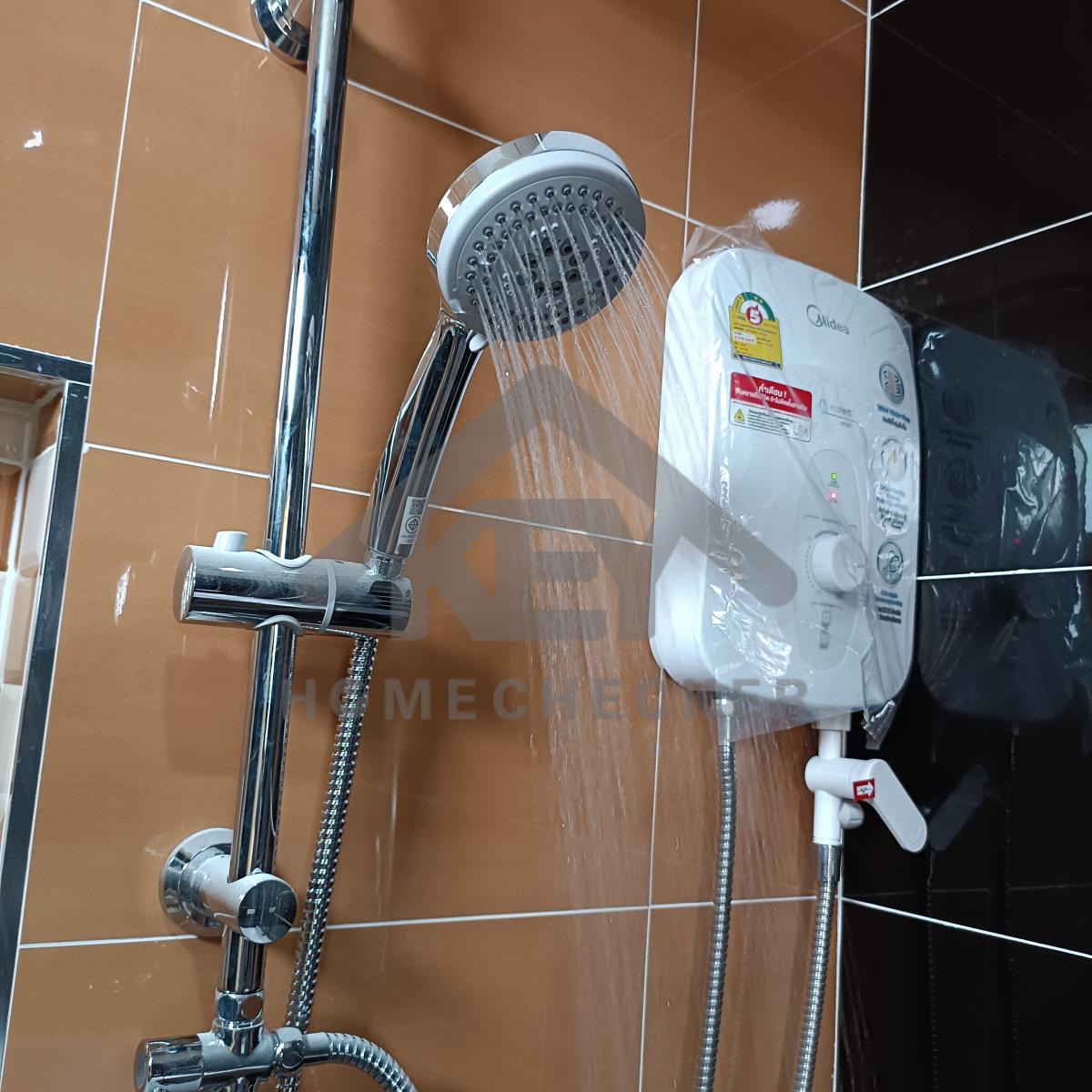

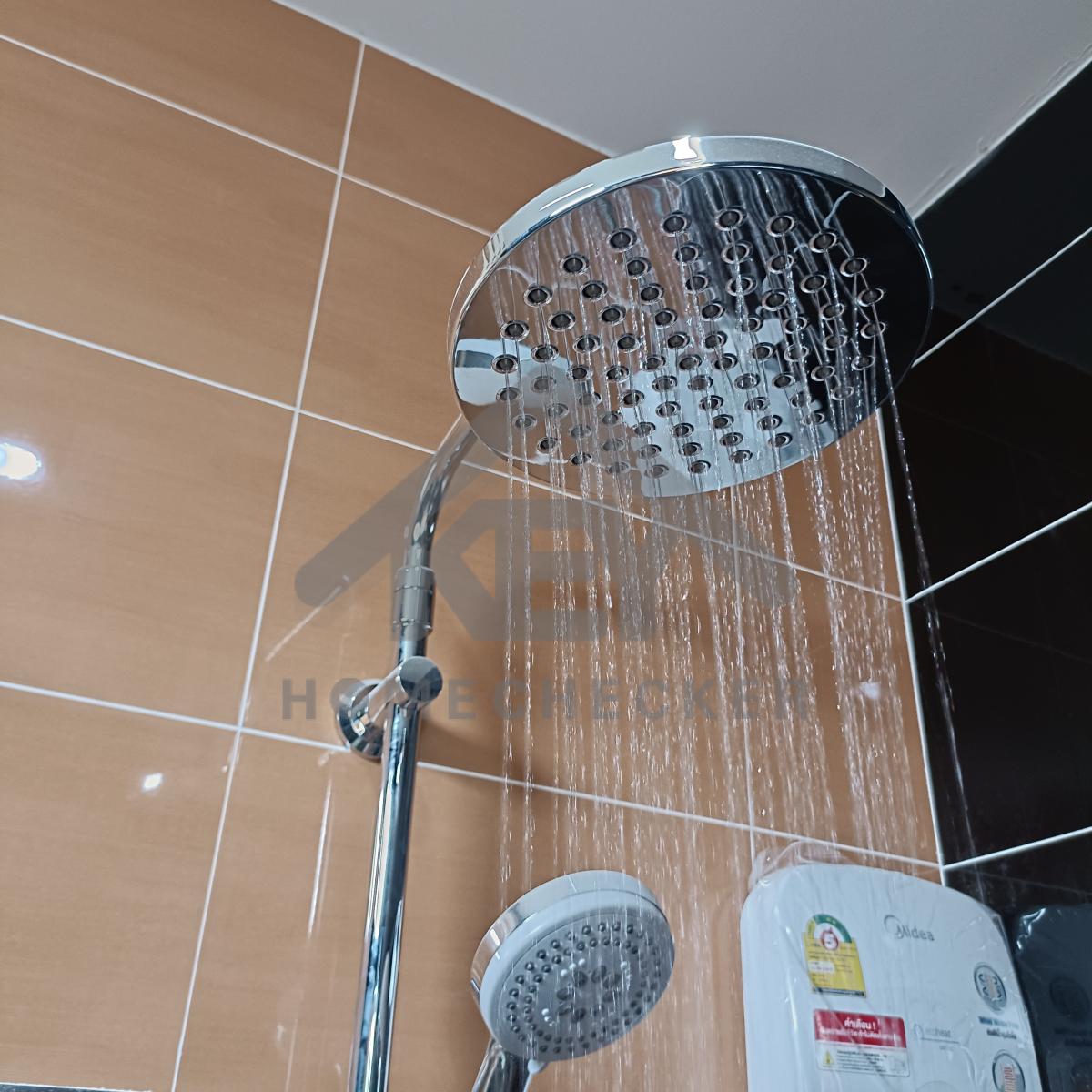

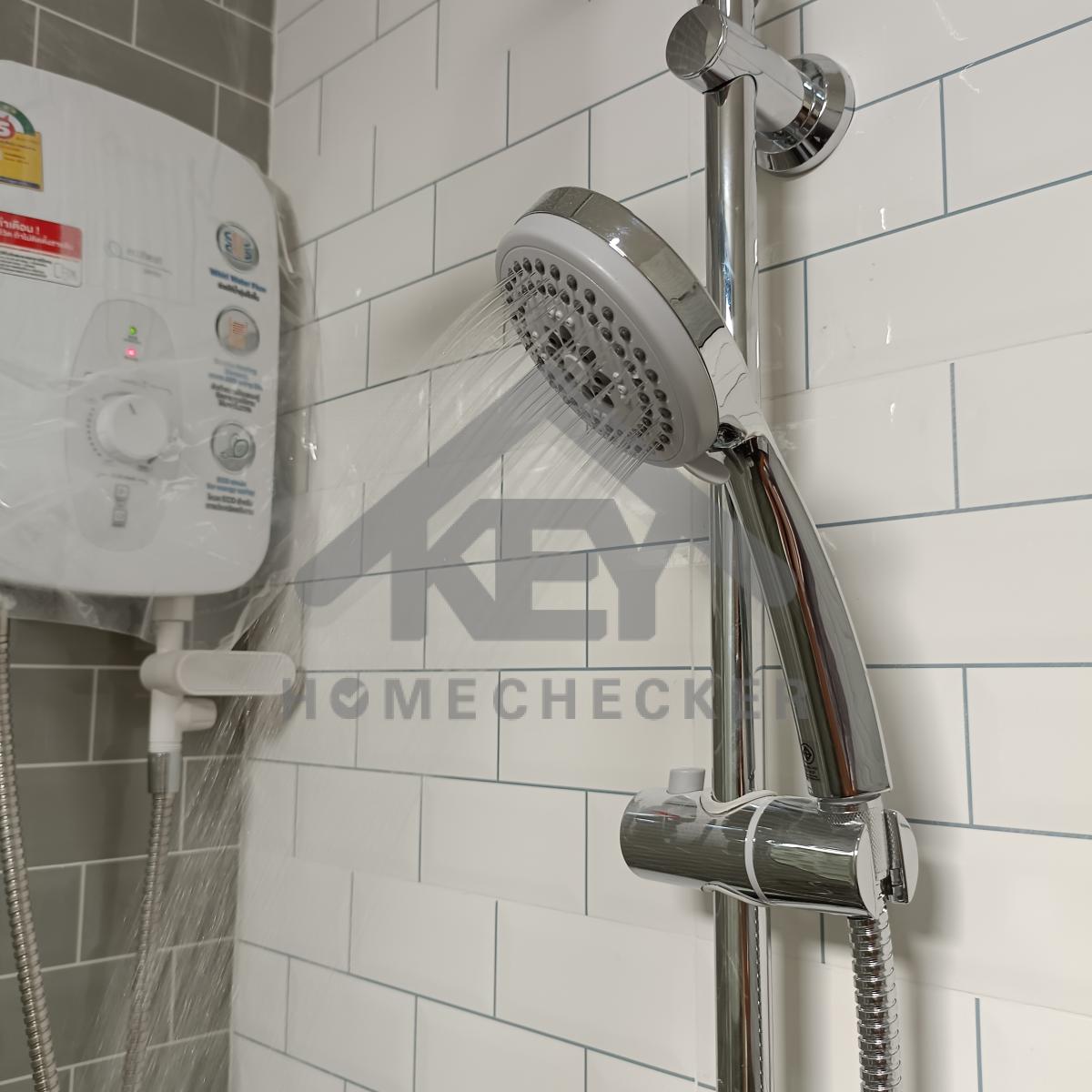

แก้ไข ชุดเรนชาวเวอร์และฝักบัวน้ำไม่ไหล ตรวจเช็คการติดตั้งและการอุดตัน

12. งานชั้นลอย

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบประตูให้เรียบร้อย

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และผิวกระเบื้องเป็นรอยขูดขีด

งานชั้นลอย

แก้ไข ผิวกระเบื้องเป็นรอยขูดขีด และทำความสะอาดเก็บงานยาแนว บางจุดให้เต็มร่อง

งานชั้นลอย

แก้ไข เก็บงานเก็บสีบัวพื้นทั้งหมดให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนังให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวมุมผนังและฝ้าเพดานให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

งานชั้นลอย

แก้ไข ติดตั้งหน้าต่างบานฟิกให้แน่นหนา และบานเลื่อนเปิดปิดไม่สะดวก ขูดขีดมีเสียงดัง

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานซิลิโคนขอบตู้ไฟ ทั้งหมดให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวเก็บสีมุมเสา ทั้งหมดให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานฝ้าเพดานให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานรอยแตกร้าวมุมเสาและผนัง ทั้งหมดให้เรียบร้อย

งานชั้นลอย

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน เกือบทั้งหมด

งานชั้นลอย

แก้ไข ทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

13. งานห้องนอนชั้น 2 (1)

งานห้องนอนชั้น 2 (1)

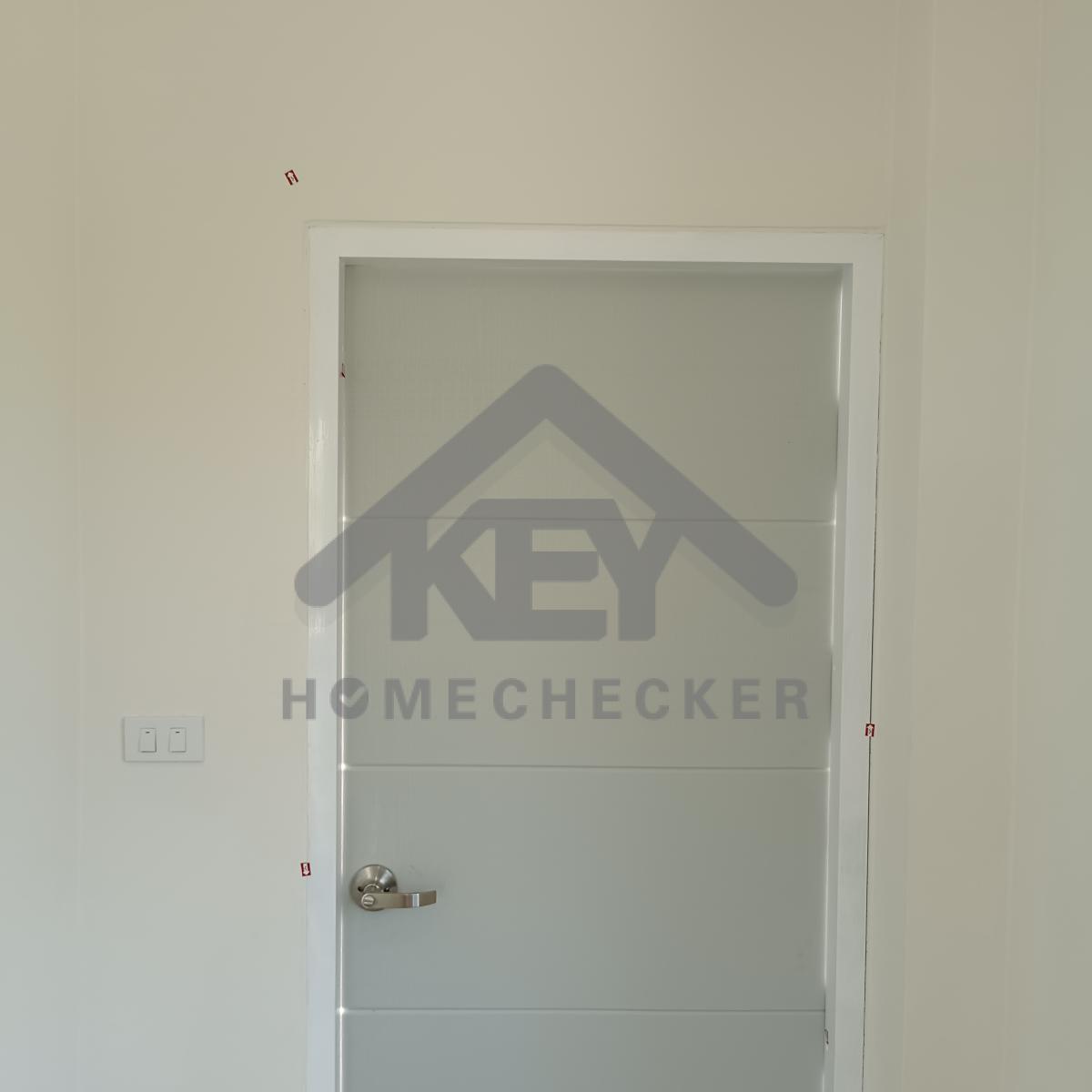

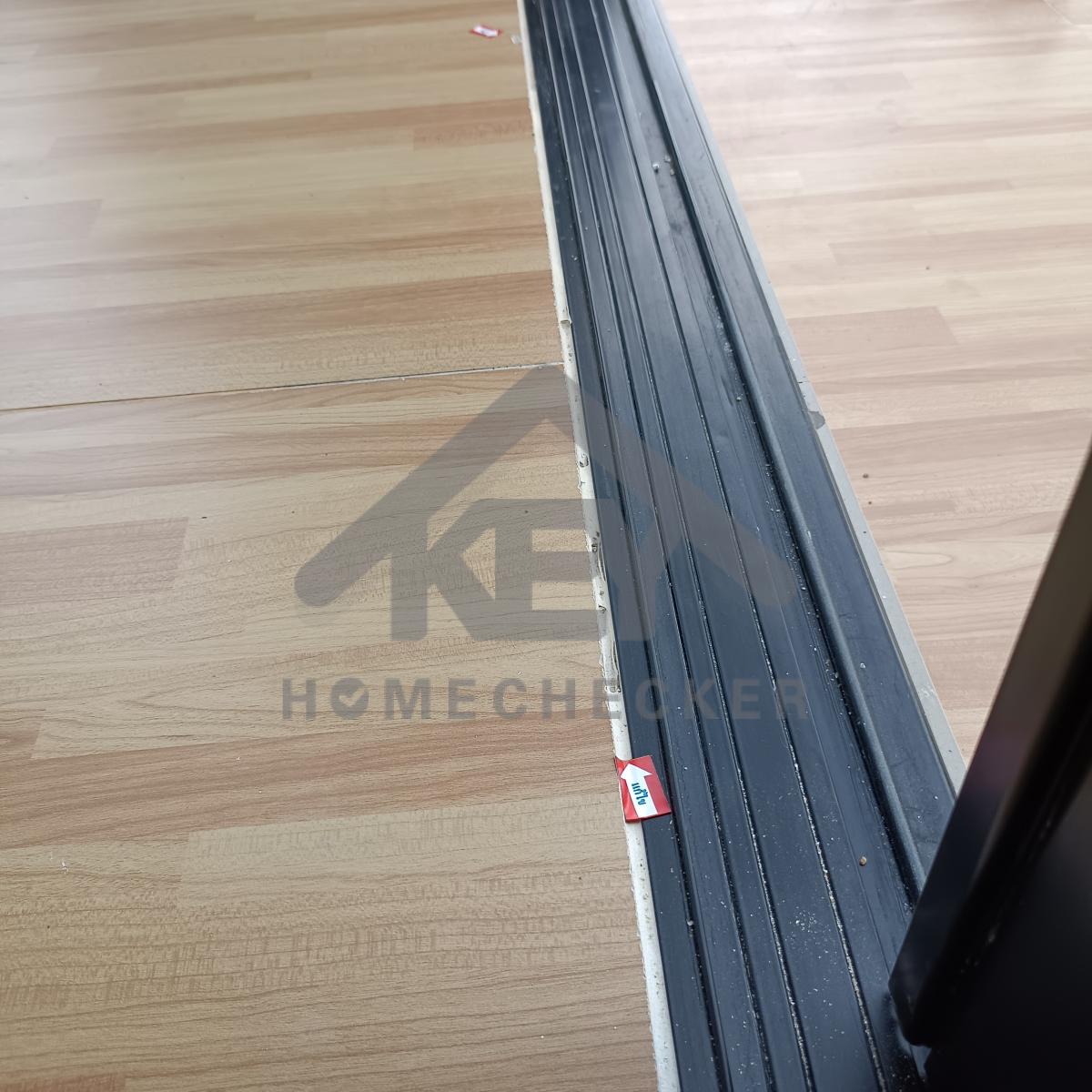

แก้ไข ติดตั้งแผ่นปิดครอบรางเลื่อนประตู และเก็บงานเก็บสีให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดสนิมชุดลูกบิดประตูให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาด เก็บงานยาแนว บางจุดให้เต็มร่อง

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าวมุมผนังและฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข ติดตั้งมือจับหน้าต่างให้แน่นหนา

งานห้องนอนชั้น 2 (1)

แก้ไข ติดตั้งมือจับหน้าต่างให้แน่นหนา

งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดเก็บงานหน้าต่างทั้งหมด และเก็บงานรอยแตกร้าวผนังให้เรียบร้อย

14. งานห้องนอนชั้น 2 (2)

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานรอยแตกร้าว โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องนอนชั้น 2 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานรอยแตกร้าวฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข ผนังสีด่าง เก็บสีใหม่

งานห้องนอนชั้น 2 (2)

แก้ไข ทำความสะอาดเก็บงานหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

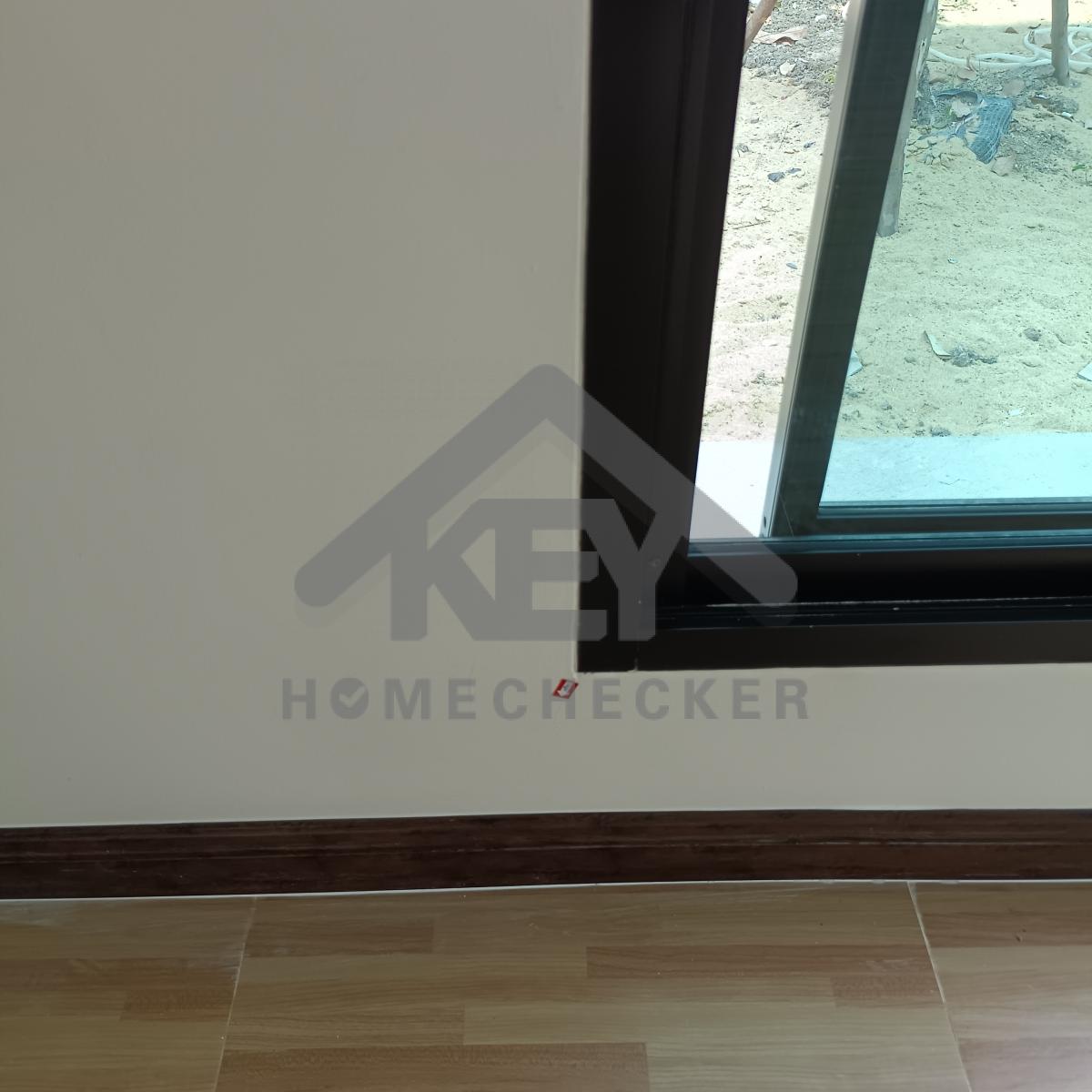

แก้ไข ใส่สกรูขอบหน้าต่างให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข ทำความสะอาดเก็บสีหน้ากากบล็อกไฟทั้งหมด

15. งานห้องน้ำชั้น 2 (1)

งานห้องน้ำชั้น 2 (1)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานสีและยาแนวฝ้าเพดานทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

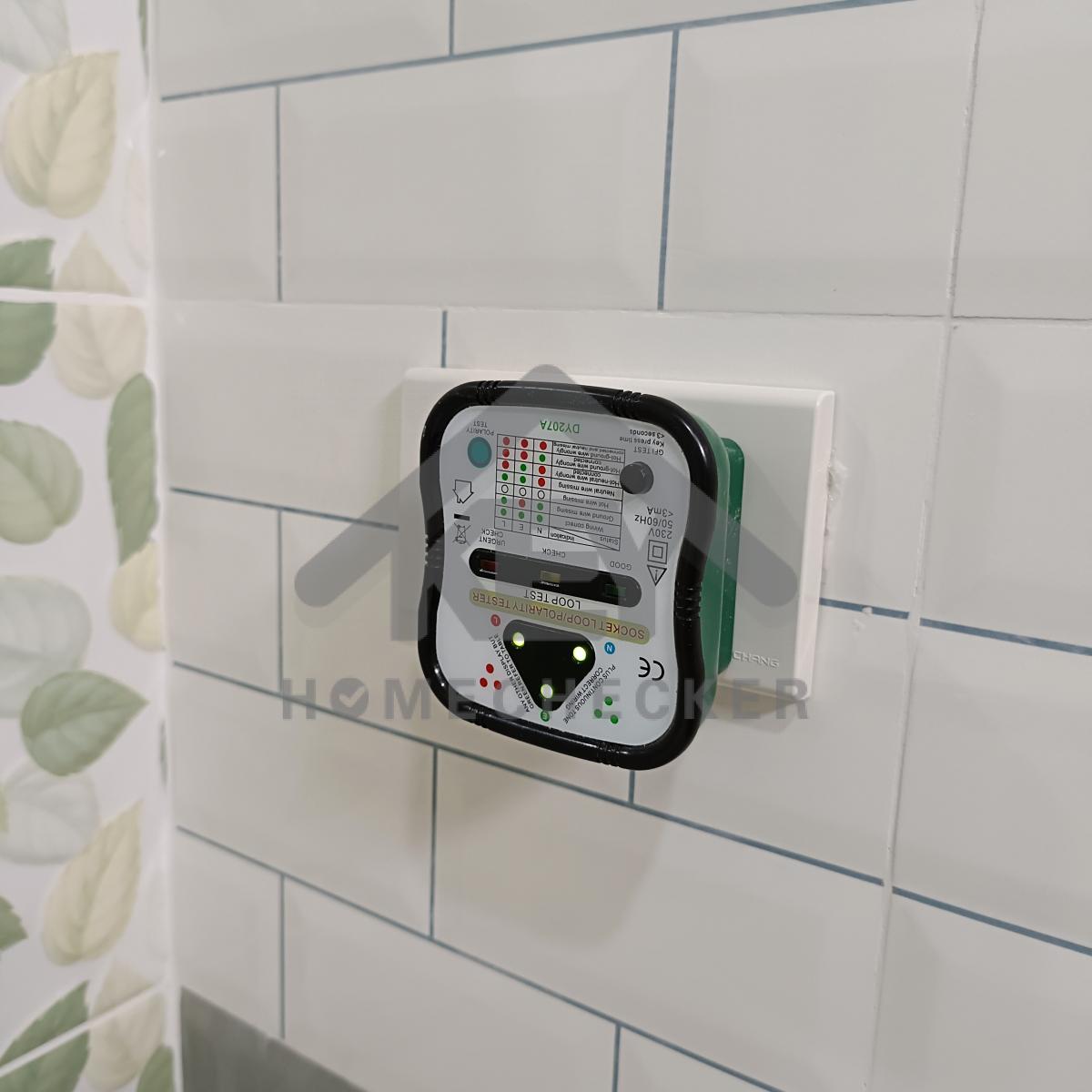

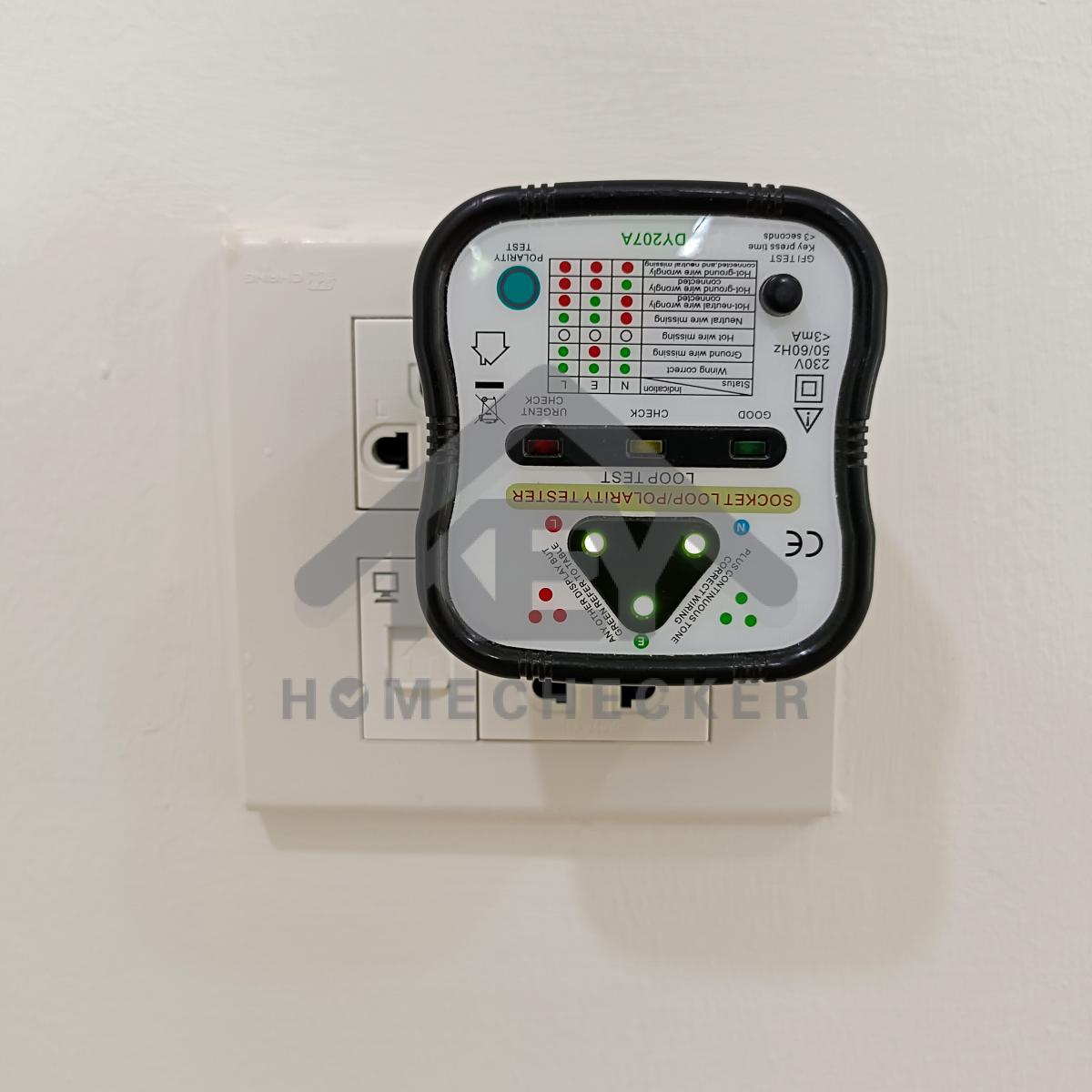

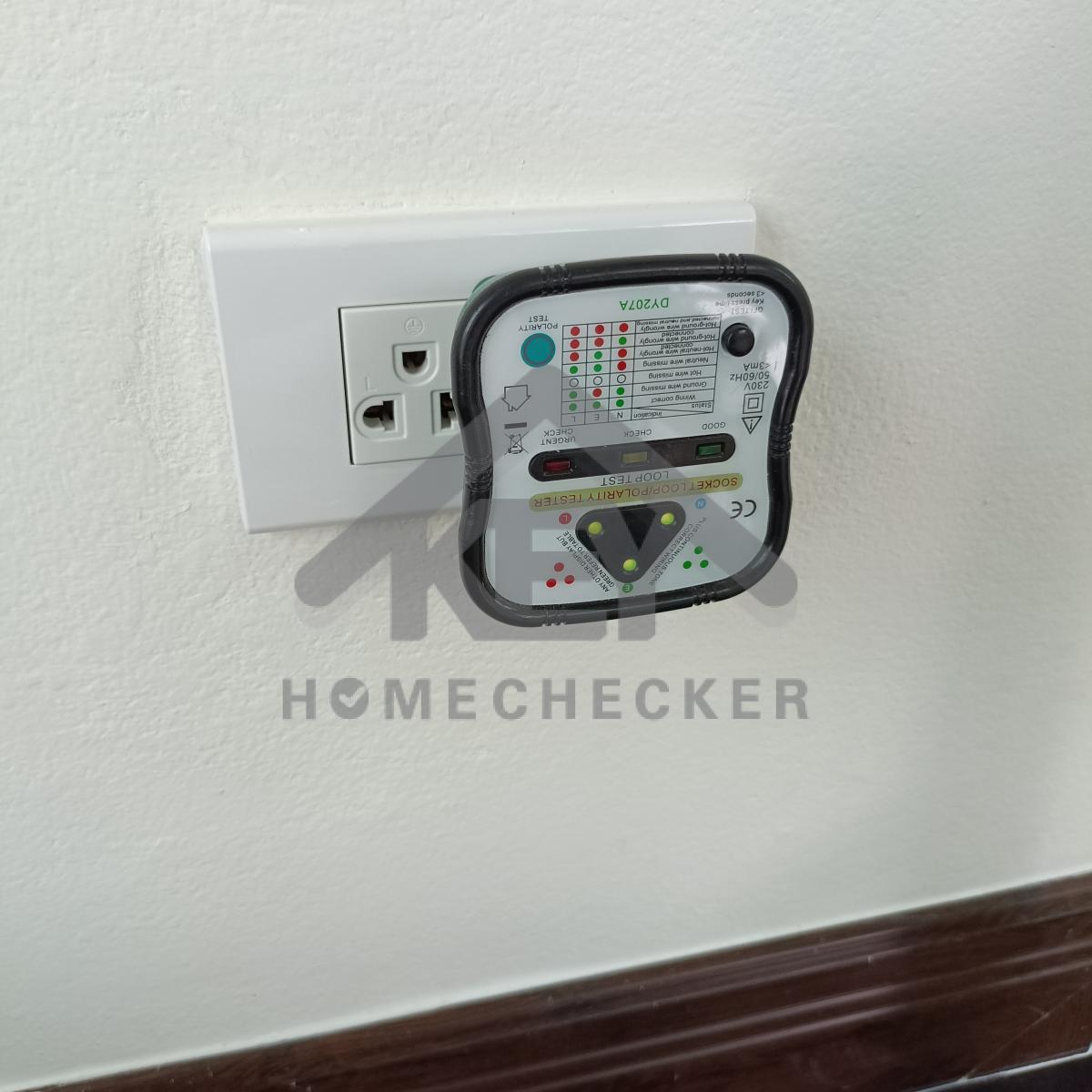

แก้ไข ติดตั้งปลั๊กไฟให้แน่นหนา

งานห้องน้ำชั้น 2 (1)

แก้ไข ติดตั้งอ่างล้างหน้าให้แน่นหนา และเก็บงานซิลิโคนขอบอ่างล้างหน้าทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

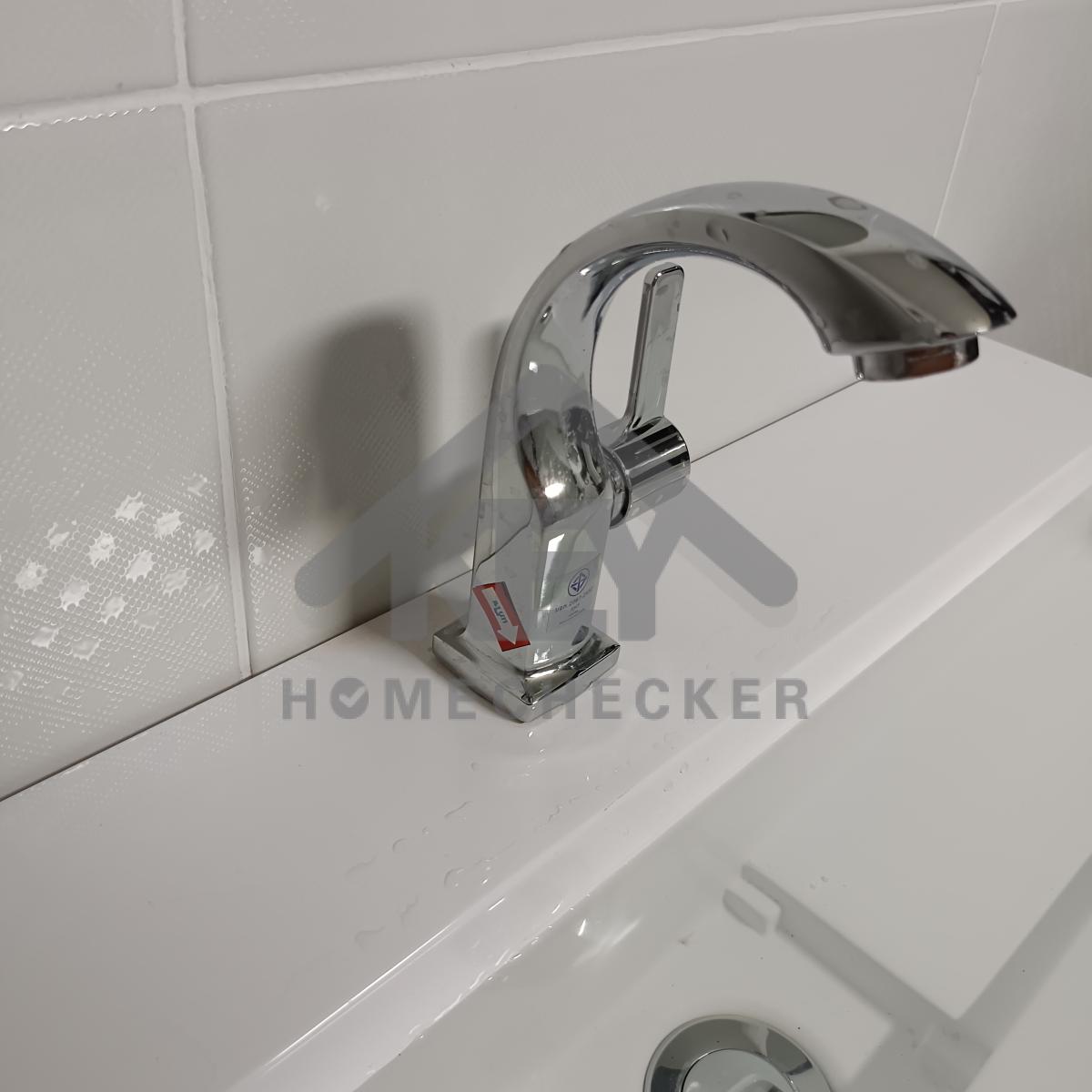

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานท่อน้ำทิ้งให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

ทดลองการชำระล้างโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

แก้ไข สายฉีดชำระมีน้ำรั่วซึม

งานห้องน้ำชั้น 2 (1)

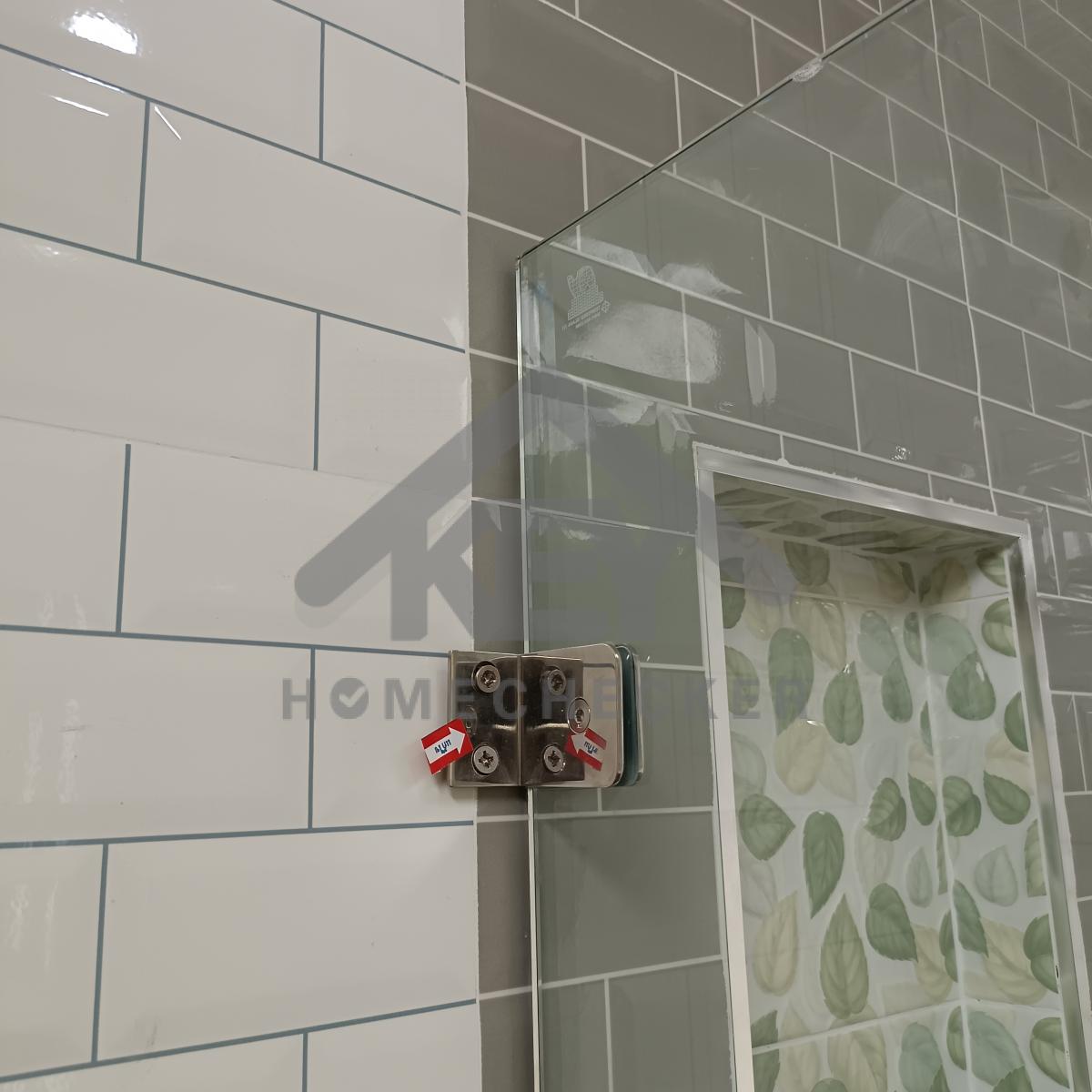

แก้ไข ติดตั้งฉากกั้นอาบน้ำให้แน่นหนา

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

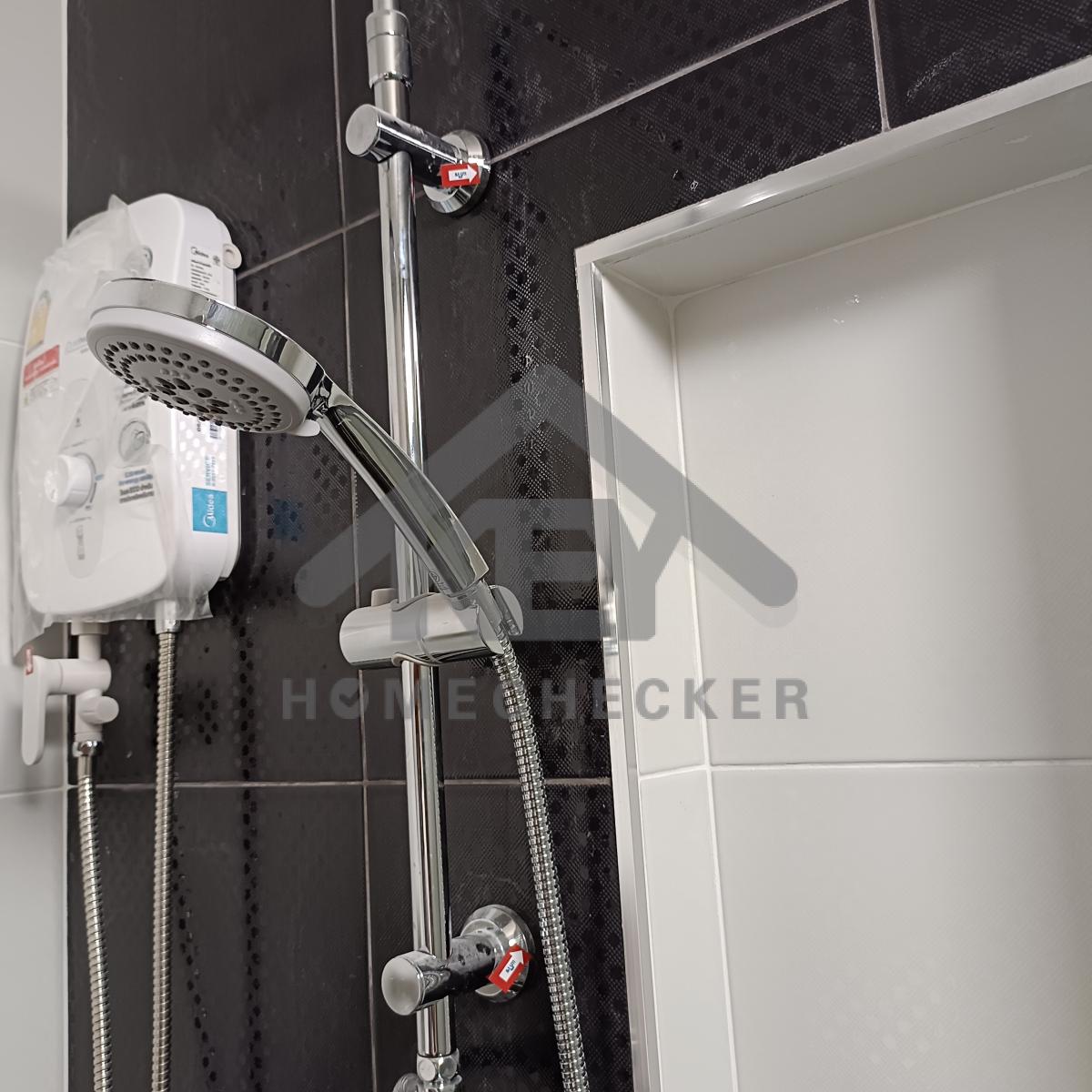

แก้ไข วาล์วฝักบัวติดตั้งให้ถูกต้อง โดยการบิดหมุนทางน้ำออกลง เพื่อป้องกันสายน้ำดีหักงอ
และเก็บงานให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

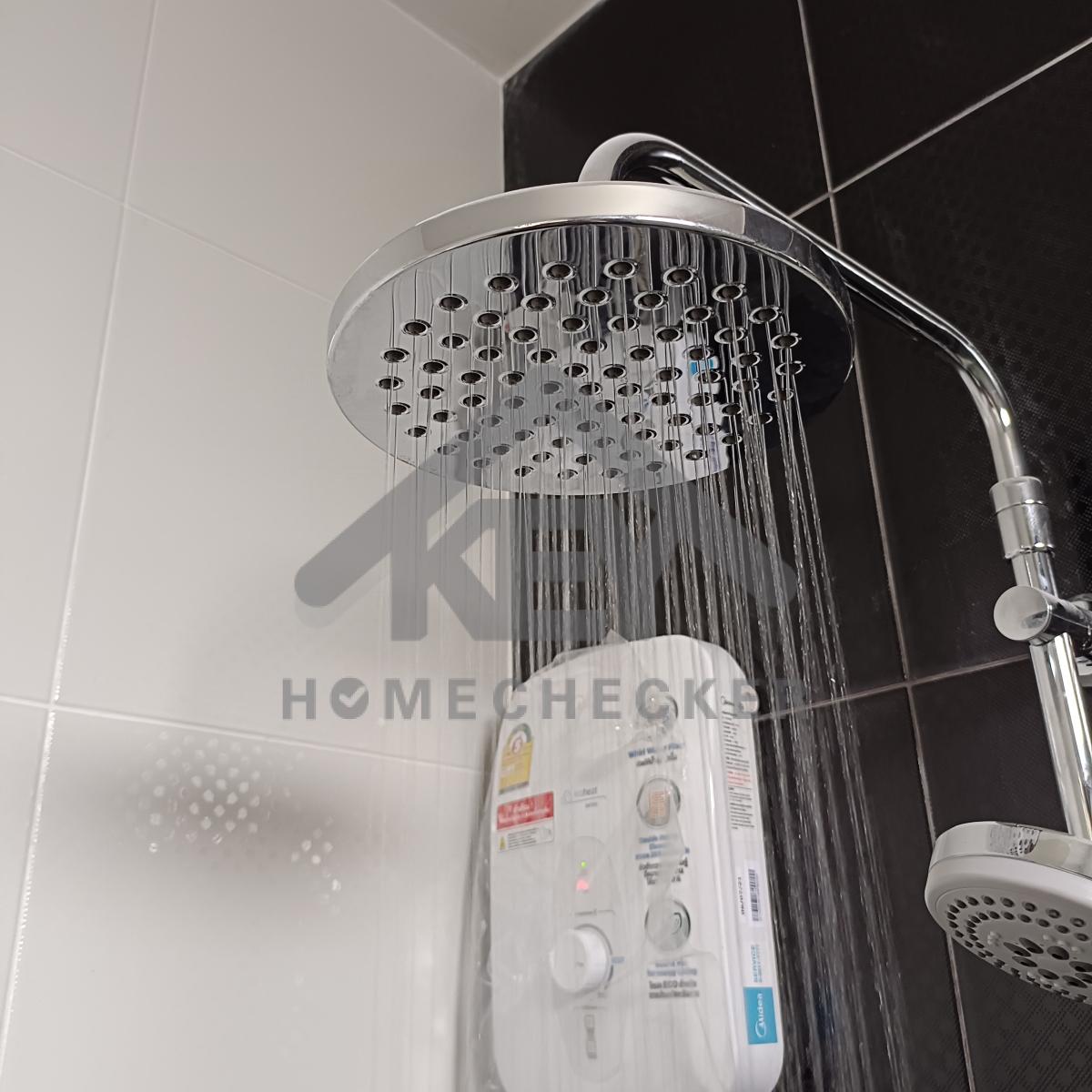

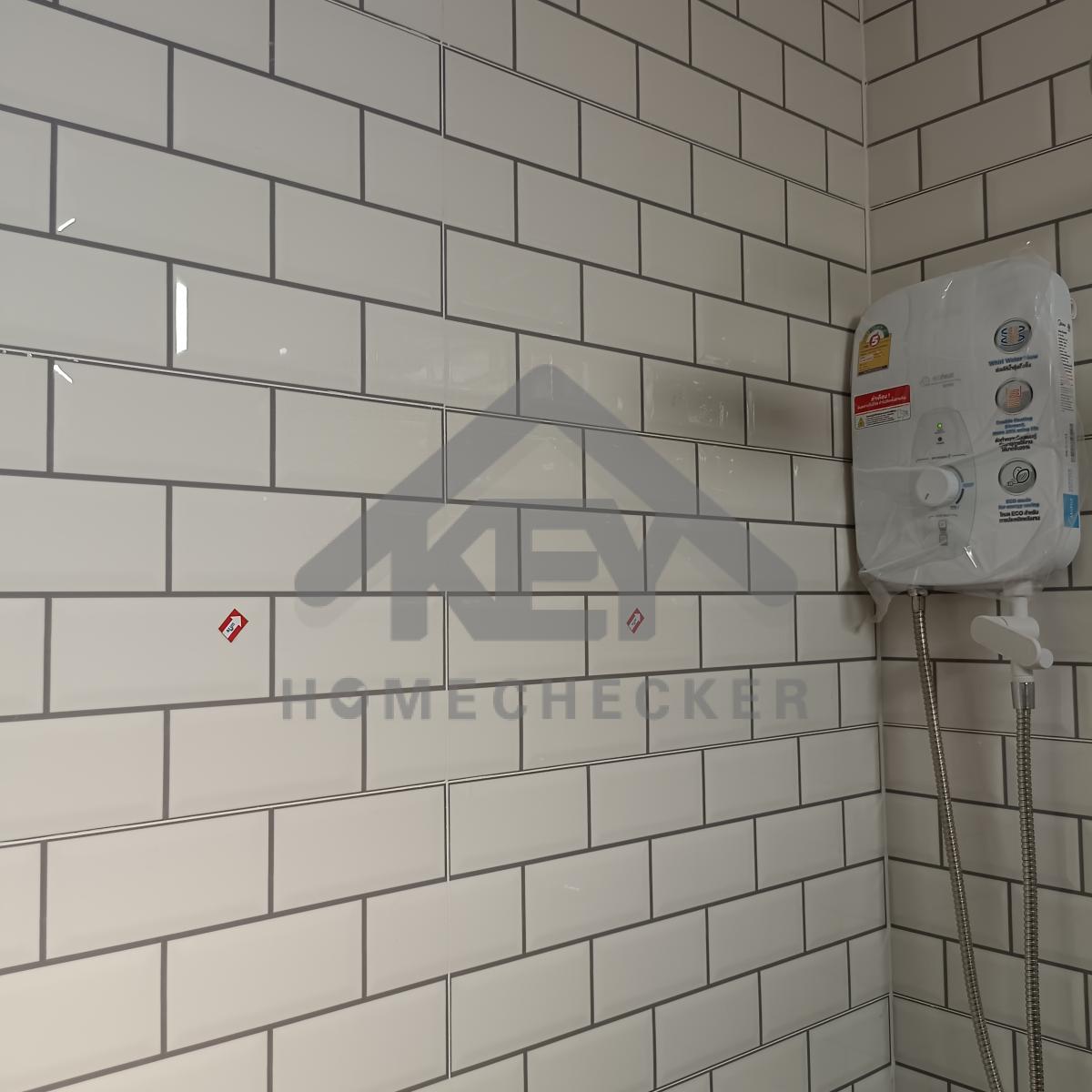

แก้ไข วาล์วเครื่องทำน้ำอุ่นเปิดได้ไม่สุดติดผนัง

งานห้องน้ำชั้น 2 (1)

แก้ไข กระเบื้องแตกร้าว

งานห้องน้ำชั้น 2 (1)

แก้ไข กระเบื้องแตกร้าว

งานห้องน้ำชั้น 2 (1)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องน้ำชั้น 2 (1)

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

16. งานห้องน้ำชั้น 2 (2)

งานห้องน้ำชั้น 2 (2)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข โป๊วเก็บงานหัวสกรู ขัดเก็บงานเก็บสีขอบวงกบประตู ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข อ่างล้างหน้าเอียงไม่ได้ระดับ และติดตั้งอ่างล้างหน้าให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งก๊อกน้ำให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

แก้ไข ท่อน้ำดี และท่อน้ำทิ้งมีน้ำรั่วซึม และเก็บงานให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

ทดลองการชำระล้างโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งตัวยึดจับสายฉีดชำระให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

แก้ไข วาล์วเครื่องทำน้ำอุ่นติดตั้งด้านขวาให้ถูกต้อง

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข ติดตั้งชุดเรนชาวเวอร์ให้แน่นหนา

งานห้องน้ำชั้น 2 (2)

แก้ไข วาล์วฝักบัวติดตั้งให้ถูกต้อง โดยการบิดหมุนทางน้ำออกลง เพื่อป้องกันสายน้ำดีหักงอ
และเก็บงานให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน

งานห้องน้ำชั้น 2 (2)

แก้ไข กระเบื้องแตกร้าว

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวและเก็บสีขอบฝ้าเพดาน ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวและเก็บสีขอบฝ้าเพดาน ทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข มีน้ำรั่วซึมลงฝ้าเพดานห้องนอนชั้นล่าง

งานห้องน้ำชั้น 2 (2)

แก้ไข ฝ้าเพดานห้องนอนชั้น1 มีน้ำมีน้ำรั่วซึมจากห้องน้ำชั้นบน

ตรวจทั้งหมด 239 รายการ
ผ่าน 75 รายการ
ที่ต้องแก้ไข 164 รายการ
