ชื่อโครงการ: ศุภาลัย ไพร์ด นครสวรรค์ (999/26)รายงาน: ศุภาลัย ไพร์ด นครสวรรค์ (999/26)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 18 ก.ย. 2023

1. งานประปา ปั้ม และสุขาภิบาล

*เคลียร์ดินเคลียร์ทรายในบ่อพักและท่อระบายน้ำ
(*ส่วนนี้รอโครงการแก้ไขและเก็บงาน หลังจากโอนบ้าน หรือหลังจากปรับพื้นปลูกหญ้า และงานสวนแล้วเสร็จ)

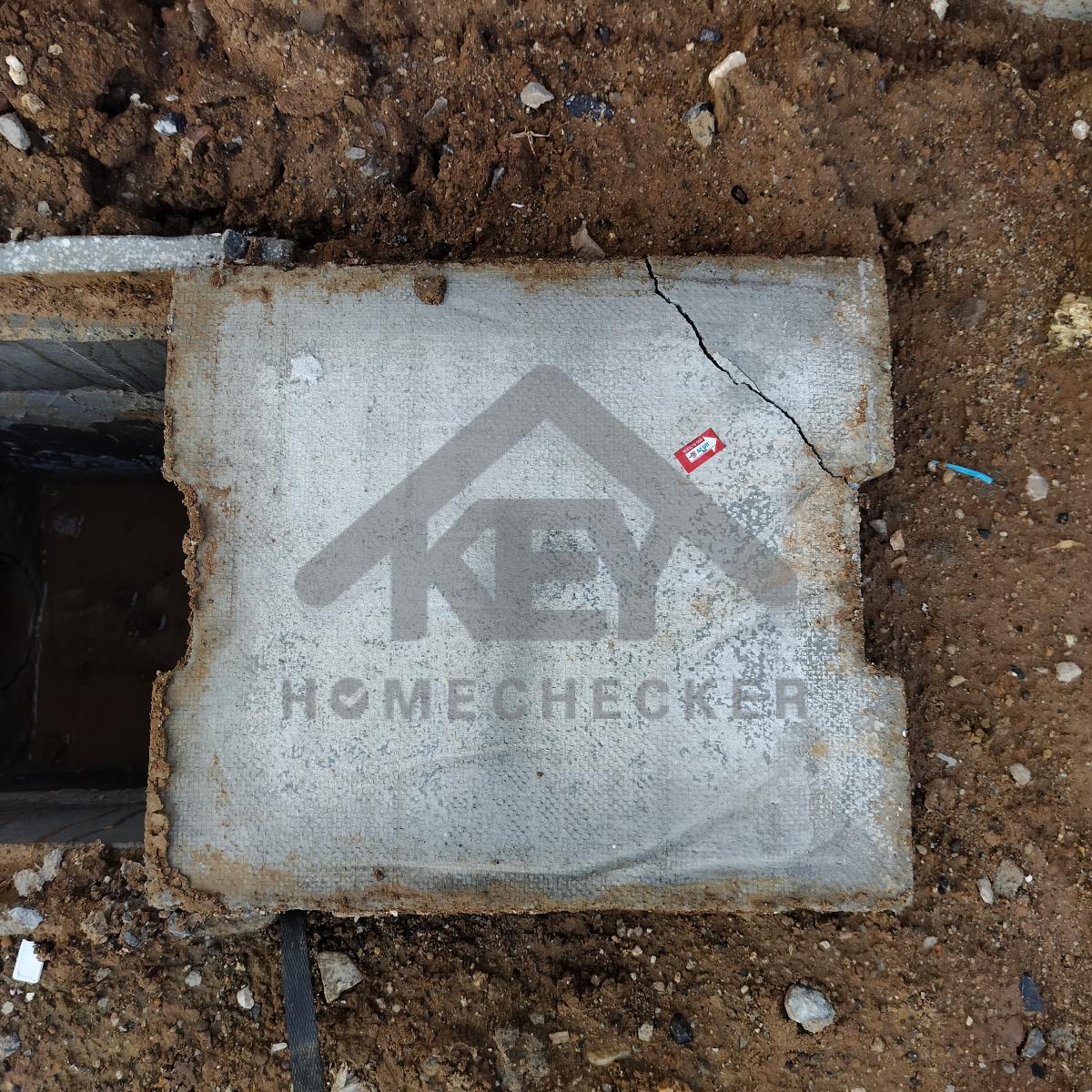

แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่
*เคลียร์ดินเคลียร์ทรายในบ่อพักและท่อระบายน้ำ
(*ส่วนนี้รอโครงการแก้ไขและเก็บงาน หลังจากโอนบ้าน หรือหลังจากปรับพื้นปลูกหญ้า และงานสวนแล้วเสร็จ)
*เคลียร์ดินเคลียร์ทรายในบ่อพักและท่อระบายน้ำ
(*ส่วนนี้รอโครงการแก้ไขและเก็บงาน หลังจากโอนบ้าน หรือหลังจากปรับพื้นปลูกหญ้า และงานสวนแล้วเสร็จ)
แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่
แก้ไข ท่อในถังบำบัดแตก และทำความสะอาดเคลียร์เศษดินเศษปูนในถังบำบัดออกให้เรียบร้อย
แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่
*เคลียร์ดินเคลียร์ทรายในบ่อพักและท่อระบายน้ำ
(*ส่วนนี้รอโครงการแก้ไขและเก็บงาน หลังจากโอนบ้าน หรือหลังจากปรับพื้นปลูกหญ้า และงานสวนแล้วเสร็จ)
แก้ไข เทปูนขอบบ่อพัก และเคลียร์เศษปูนในบ่อพักให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข ทาสีเก็บงานท่ออากาศให้เรียบร้อย
แก้ไข ทาสีเก็บงานท่ออากาศให้เรียบร้อย

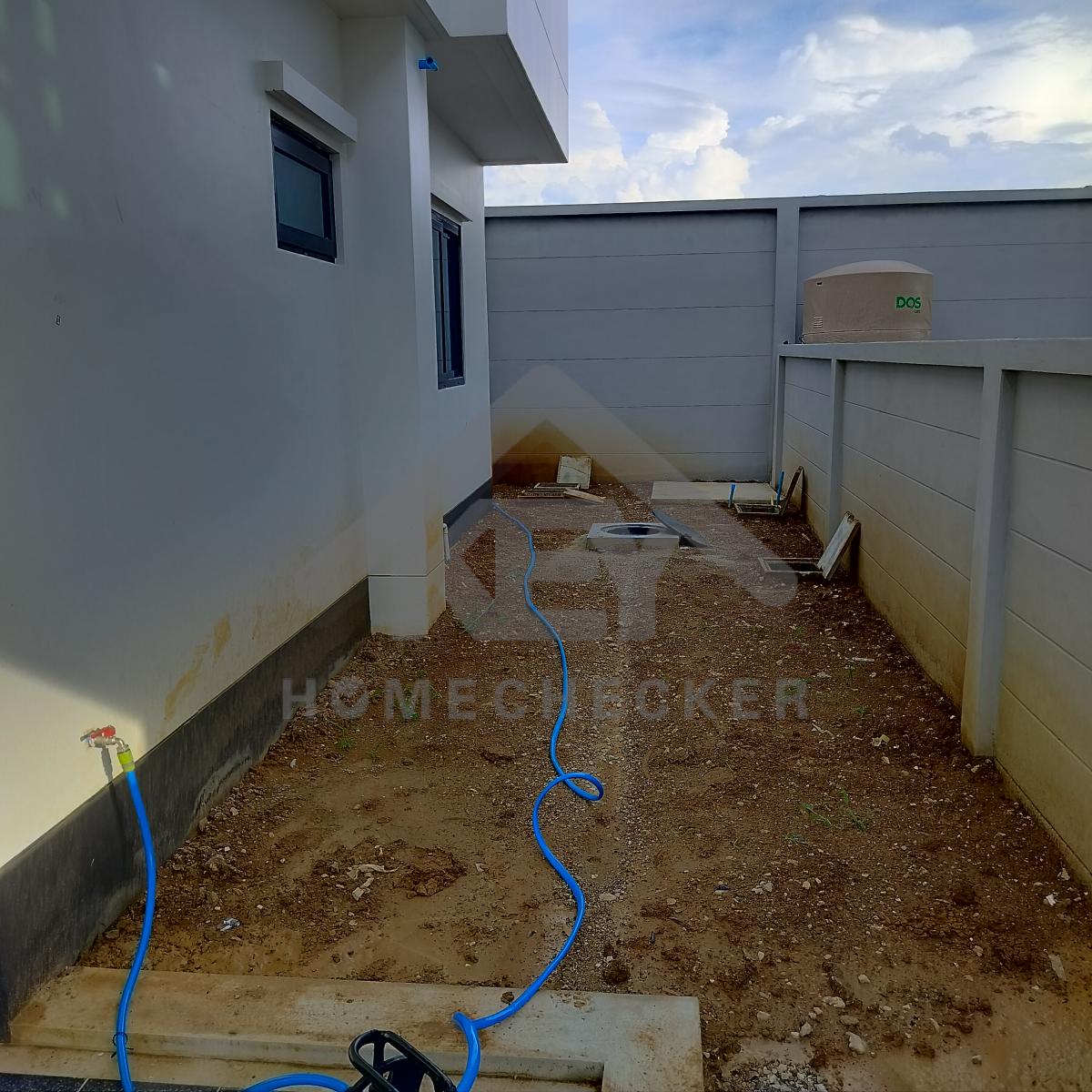

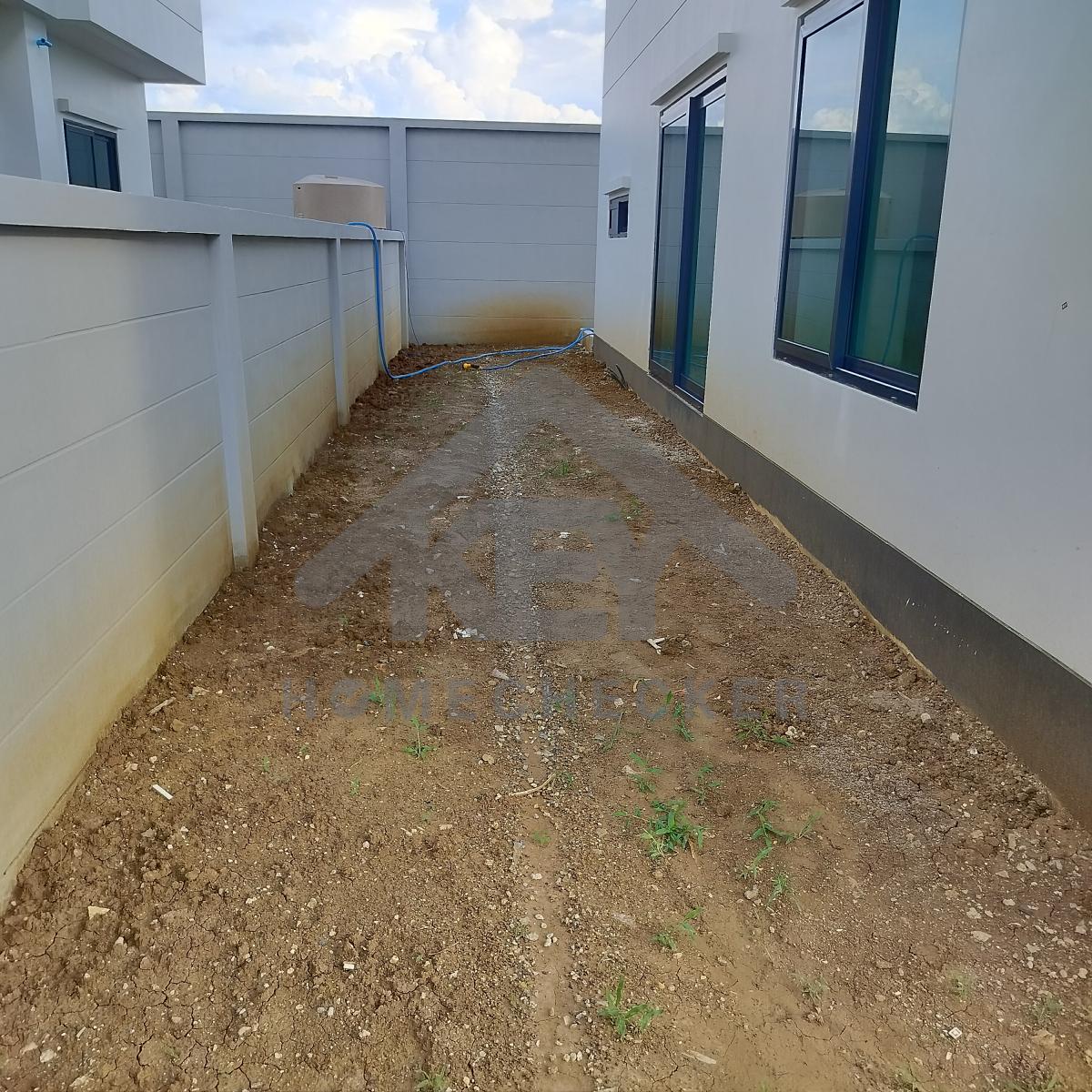

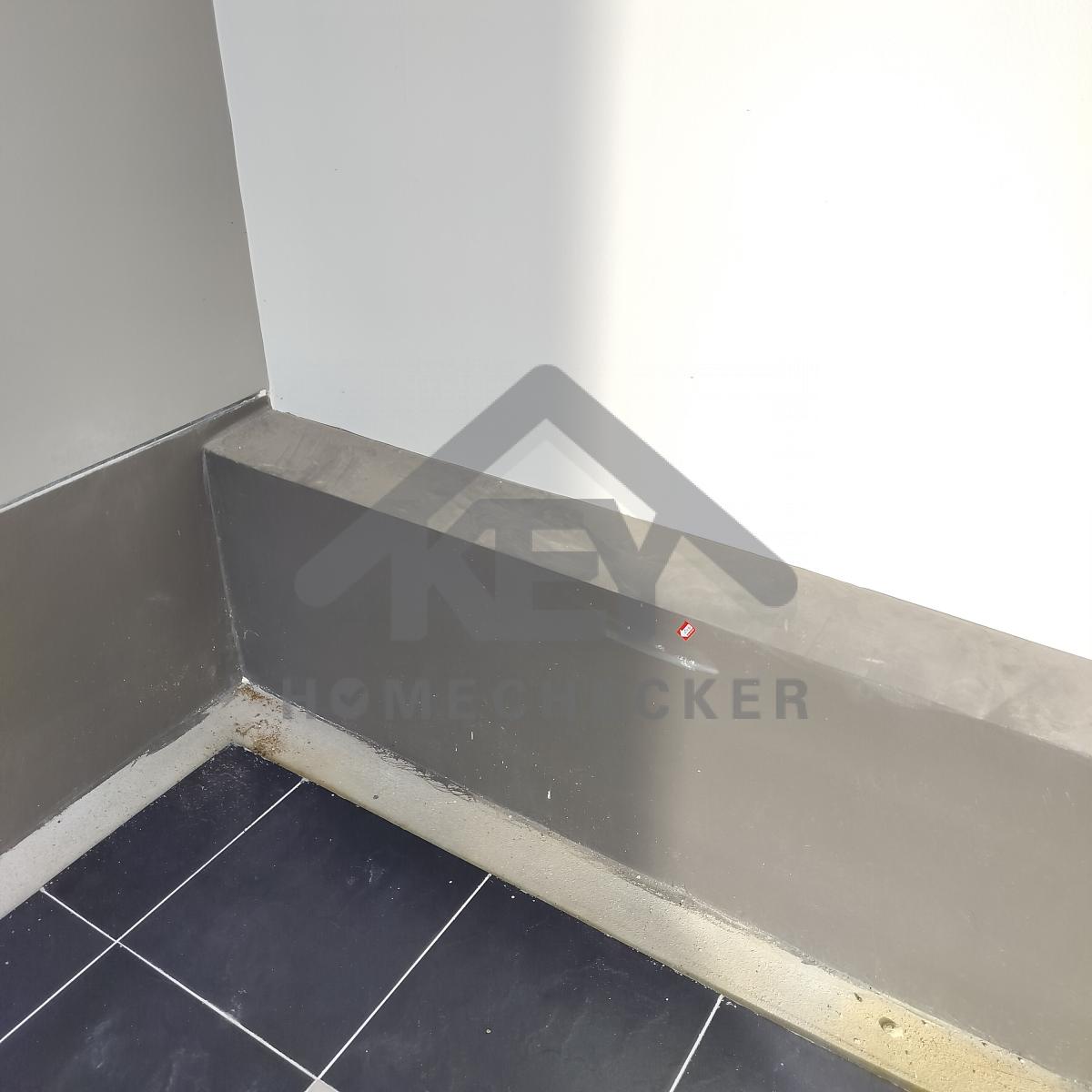

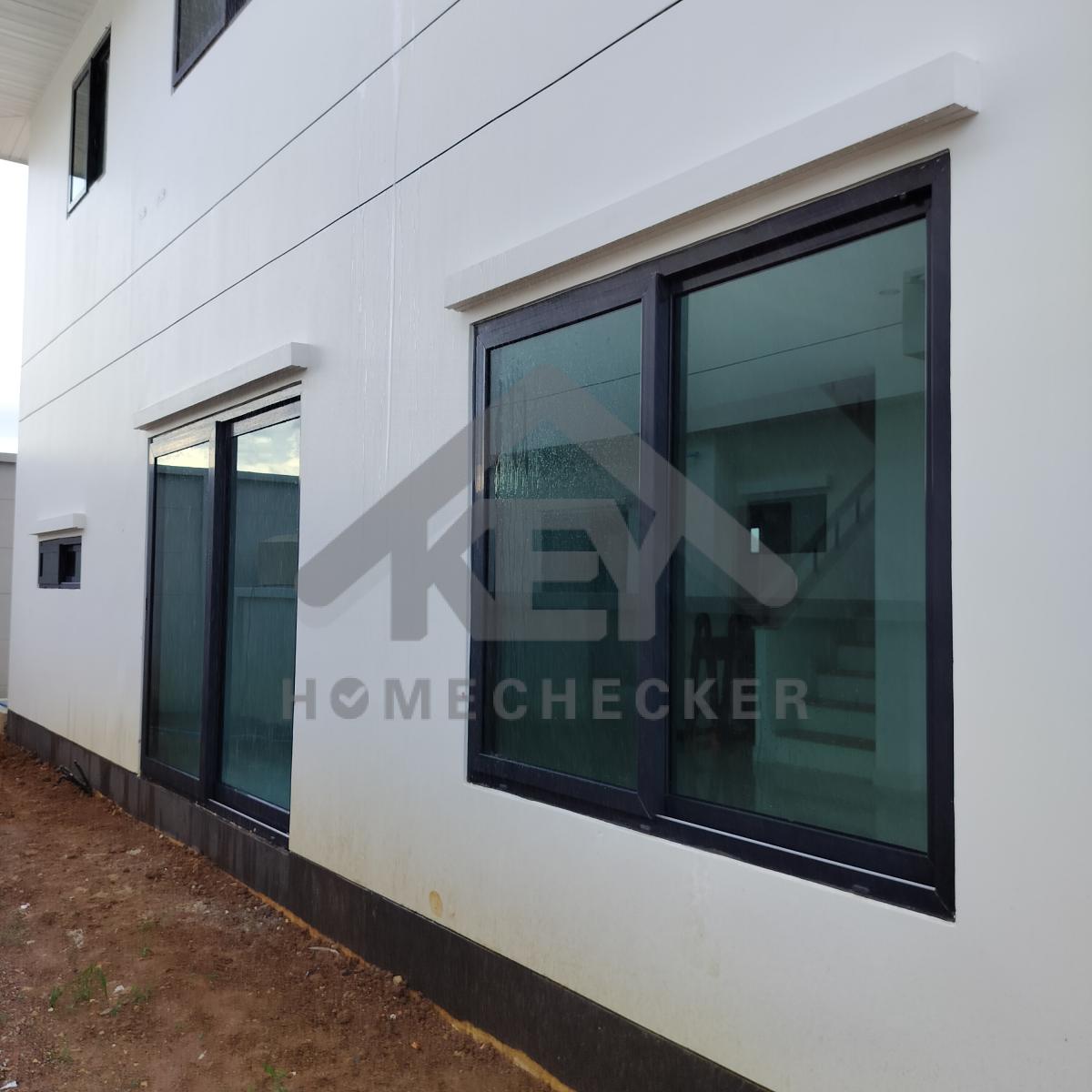

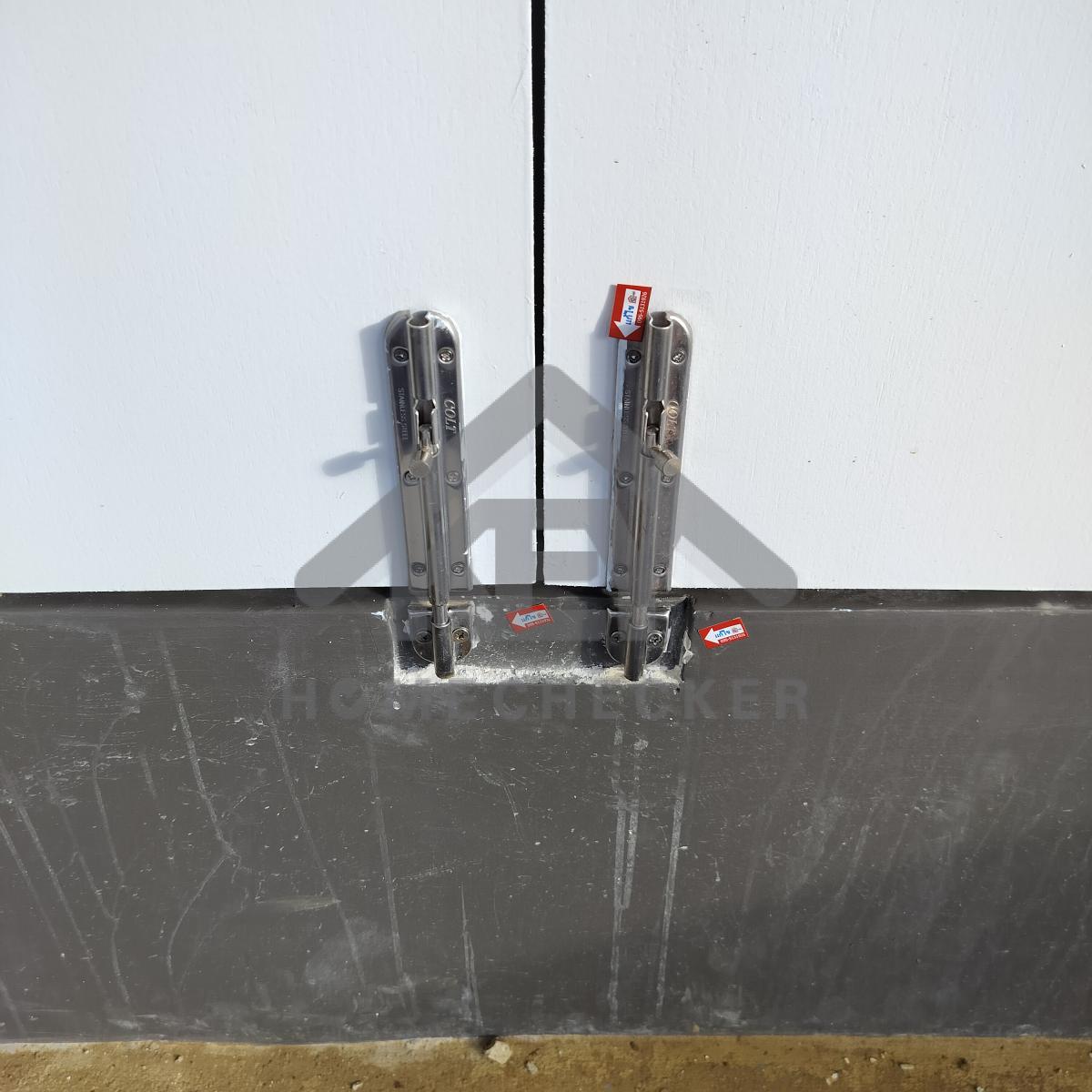

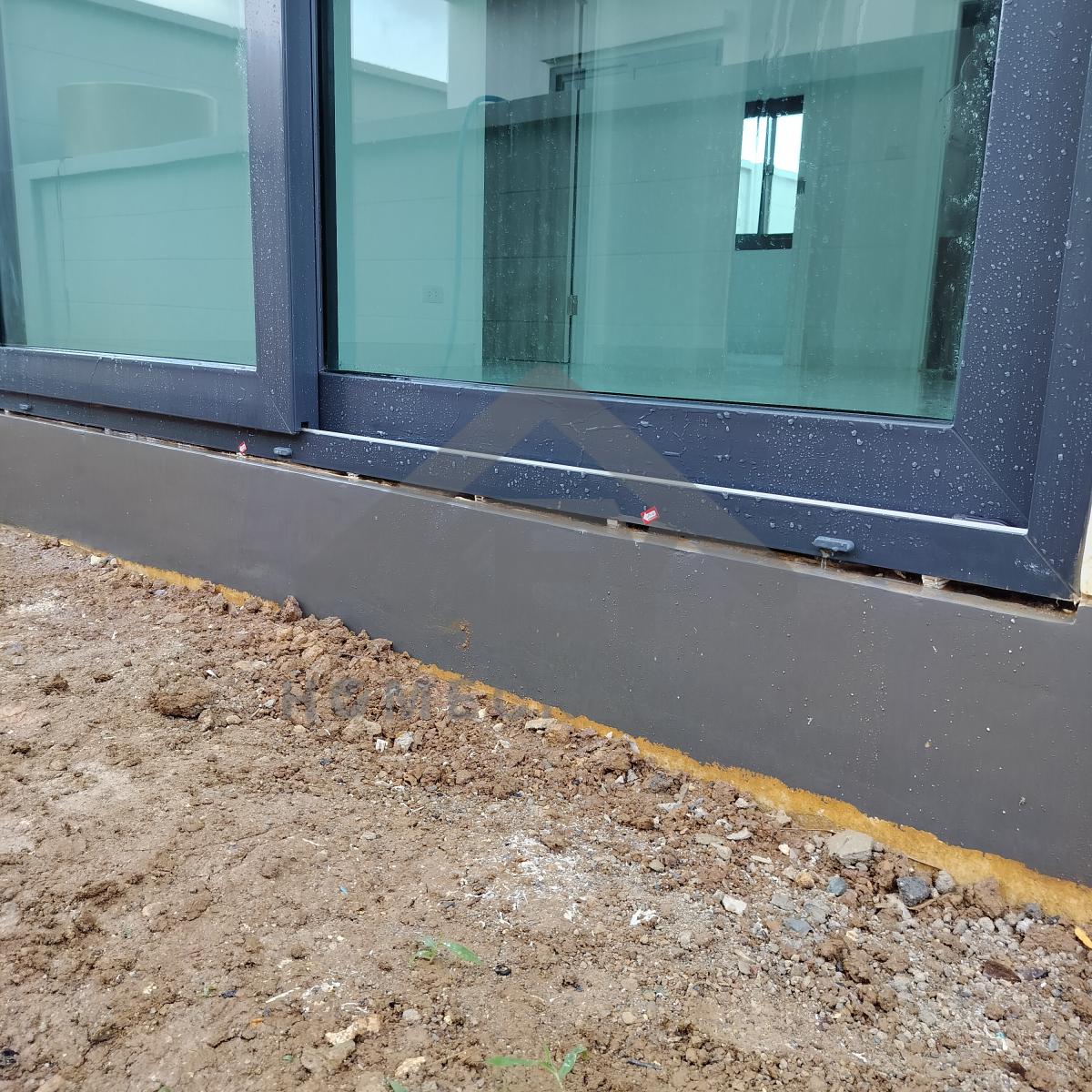

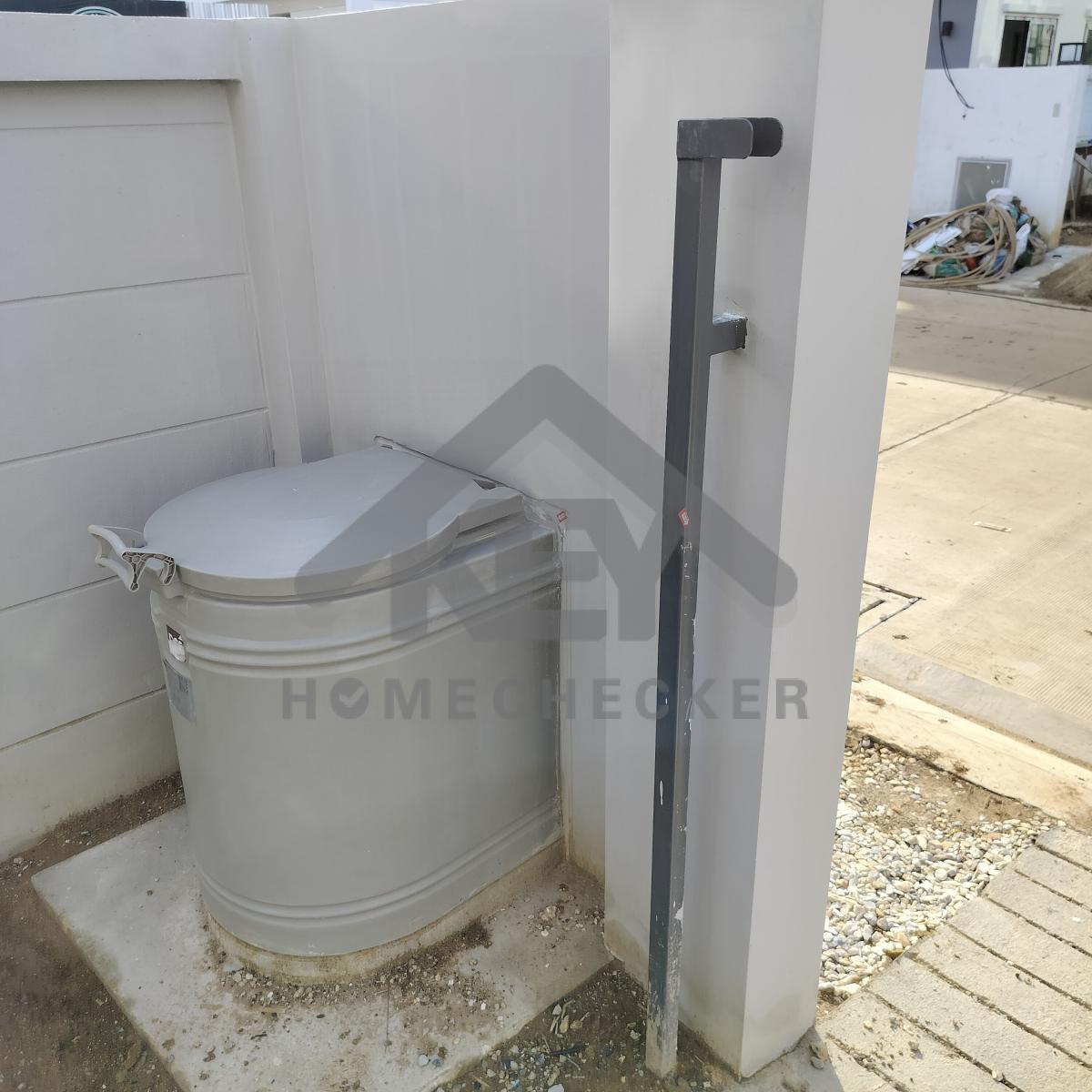

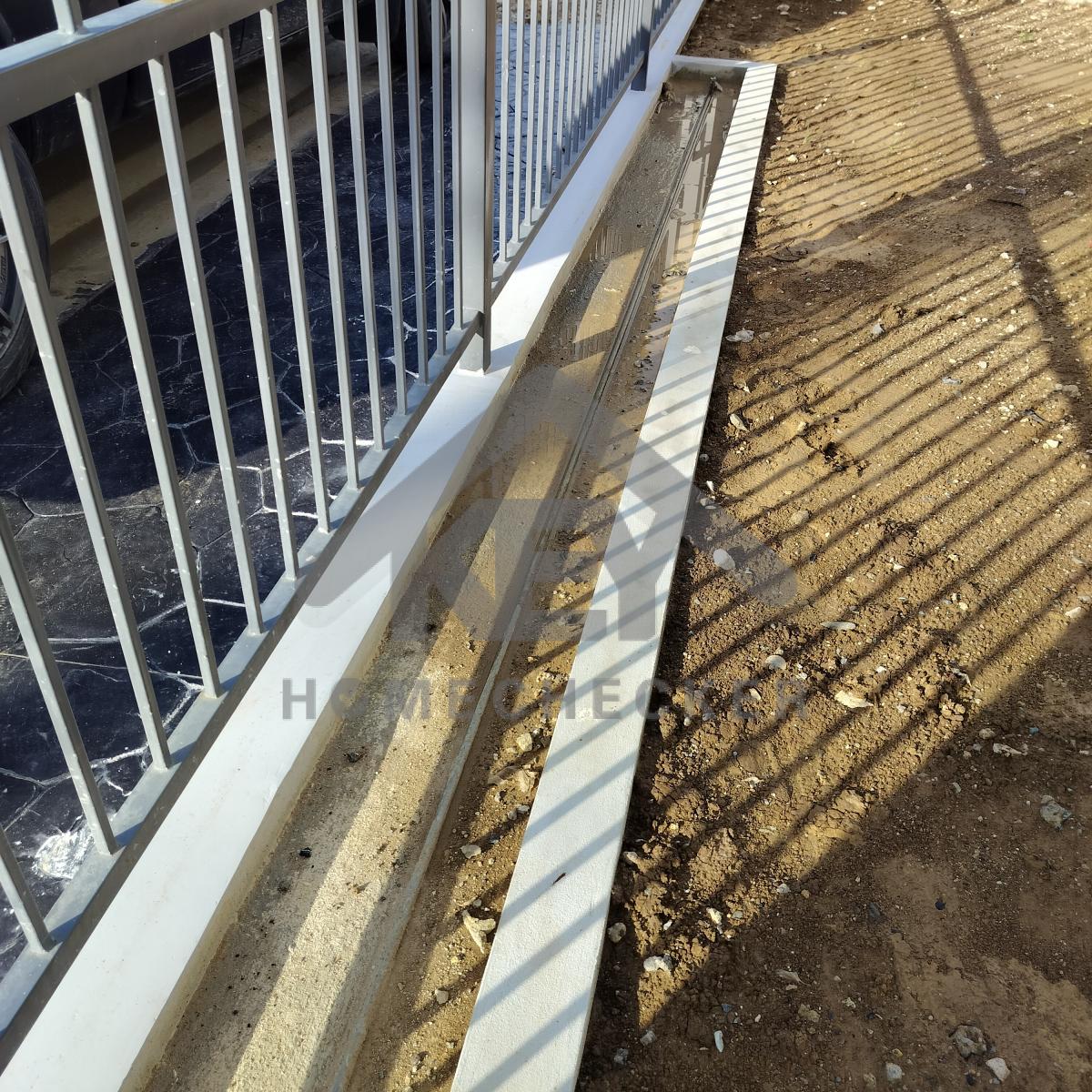

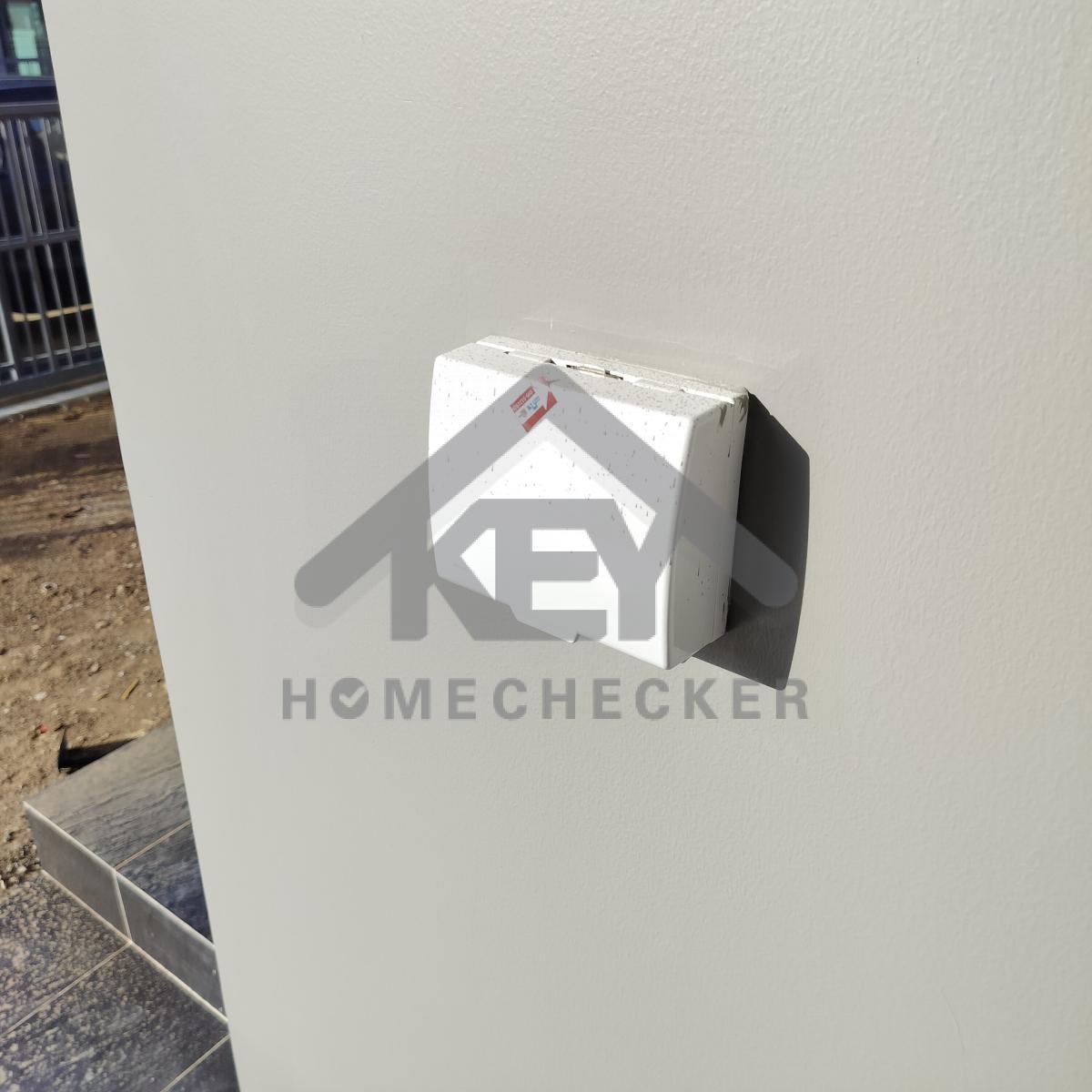

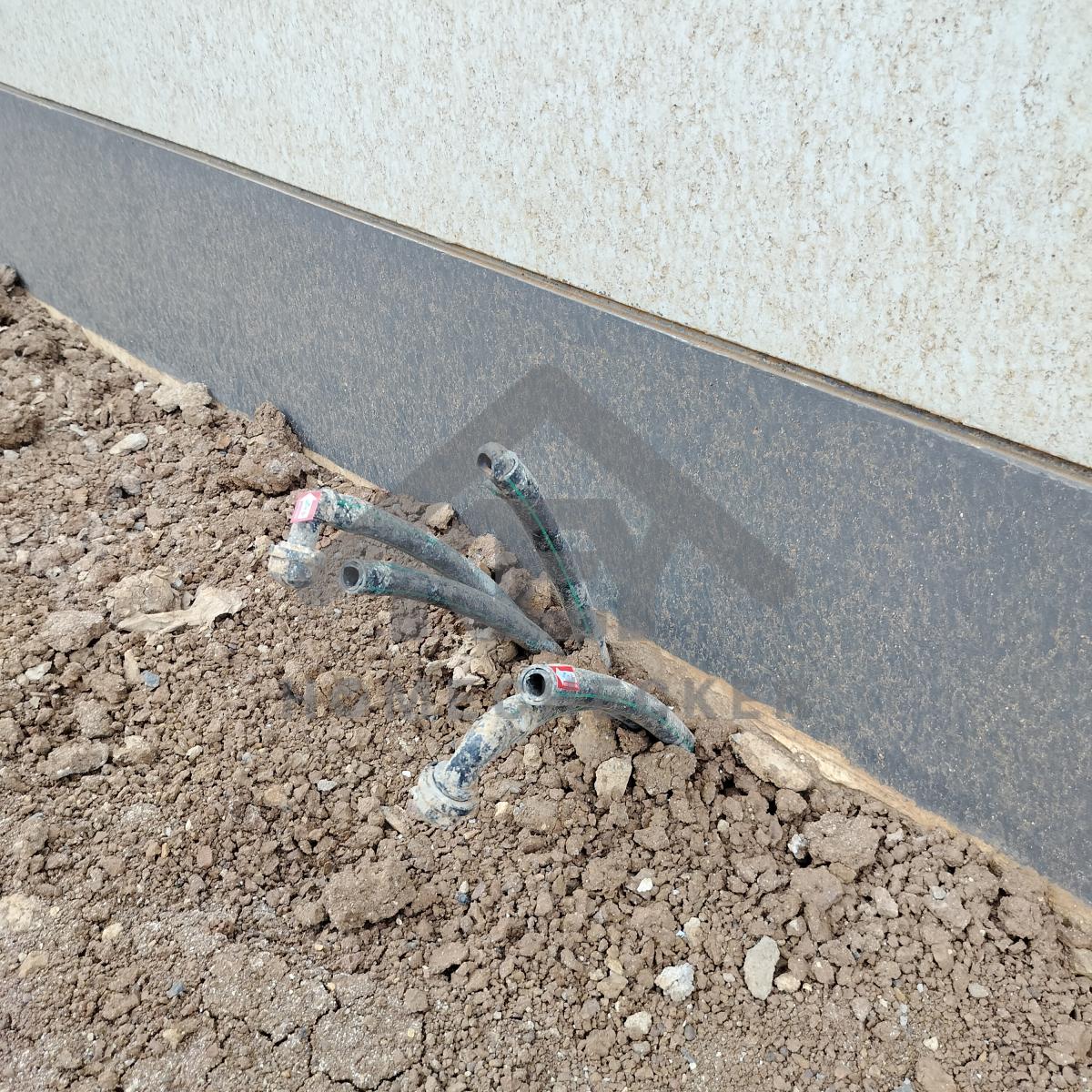

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข ทำความสะอาดเก็บงานเก็บสีกำแพงรั้วและถังขยะให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีให้เรียบร้อย
แก้ไข ประตูรั้วแน่นฝืด และทำความสะอาดเก็บงานเก็บสีใหม่ทั้งหมด
แก้ไข ทำความสะอาดล้อประตูรั้วและปูนขอบกระเบื้อง
และตัดแต่งเซาะร่องขอบเพลารางประตูรั้วตลอดแนวให้เรียบร้อย
แก้ไข ติดตั้งให้แน่นหนาและเก็บงานเก็บสีให้เรียบร้อย
แก้ไข มีน้ำขังในร่องรางประตูรั้ว
แก้ไข ทำความสะอาดเก็บสีเหล็กรั้วใหม่ทั้งหมด
แก้ไข ทำความสะอาดเก็บสีบล็อกไฟเรียบร้อย
แก้ไข เก็บงานเก็บสีขอบผนังและขอบหน้าต่างบิ่นแตก
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
แก้ไข เก็บงานเก็บสีให้เรียบร้อย
*พื้นที่รอบบ้าน กำแพงรั้ว และผนังภายนอก
(*ส่วนนี้รอโครงการแก้ไขและเก็บงาน หลังจากโอนบ้าน หรือหลังจากปรับพื้นปลูกหญ้า และงานสวนแล้วเสร็จ)
*พื้นที่รอบบ้าน กำแพงรั้ว และผนังภายนอก
(*ส่วนนี้รอโครงการแก้ไขและเก็บงาน หลังจากโอนบ้าน หรือหลังจากปรับพื้นปลูกหญ้า และงานสวนแล้วเสร็จ)
*พื้นที่รอบบ้าน กำแพงรั้ว และผนังภายนอก
(*ส่วนนี้รอโครงการแก้ไขและเก็บงาน หลังจากโอนบ้าน หรือหลังจากปรับพื้นปลูกหญ้า และงานสวนแล้วเสร็จ)
แก้ไข เก็บงานท่อฉีดปลวกให้เรียบร้อย
แก้ไข เก็บงานรั้วบิ่นแตก
แก้ไข เก็บงานขอบประตูหน้าต่างและมุมผนังบิ่นแตกทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานติดตั้งขอบประตูด้านข้างให้เรียบร้อย

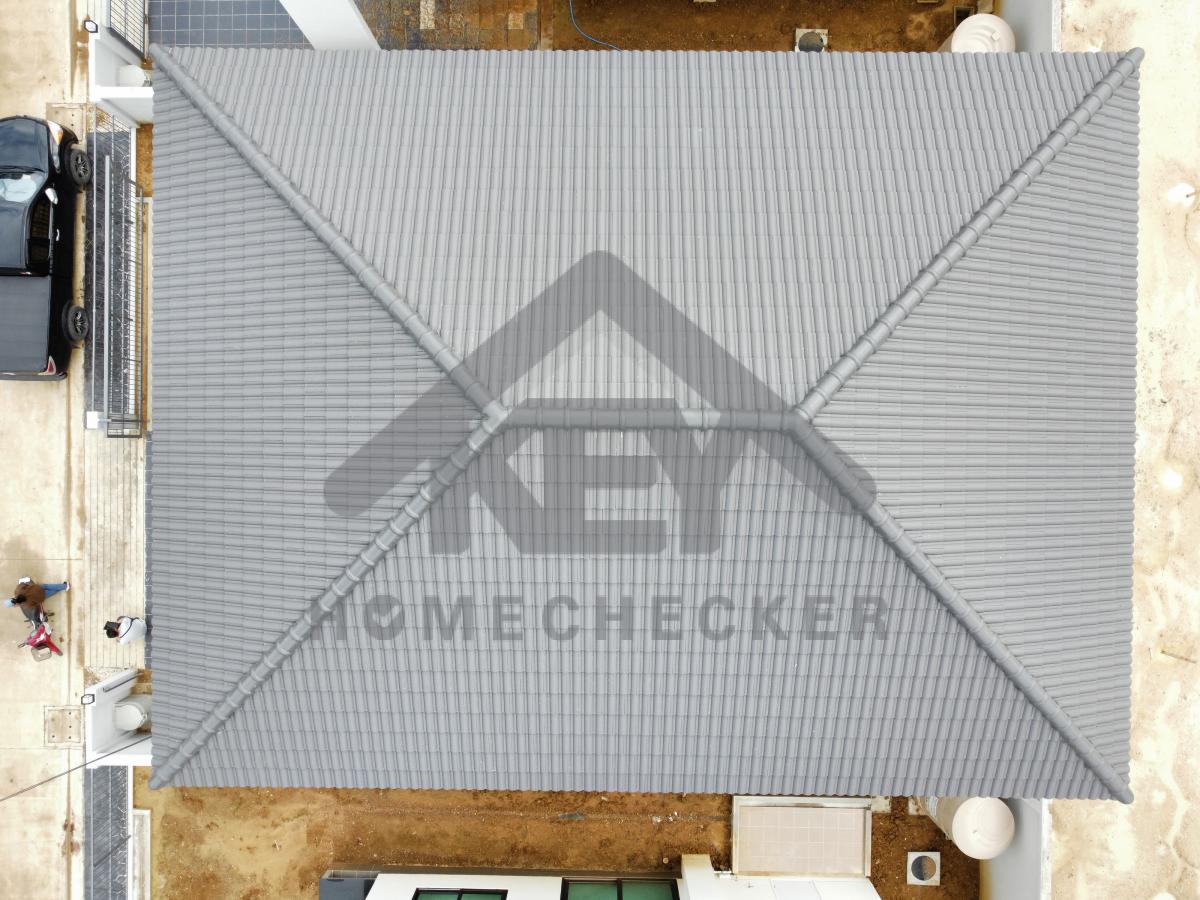

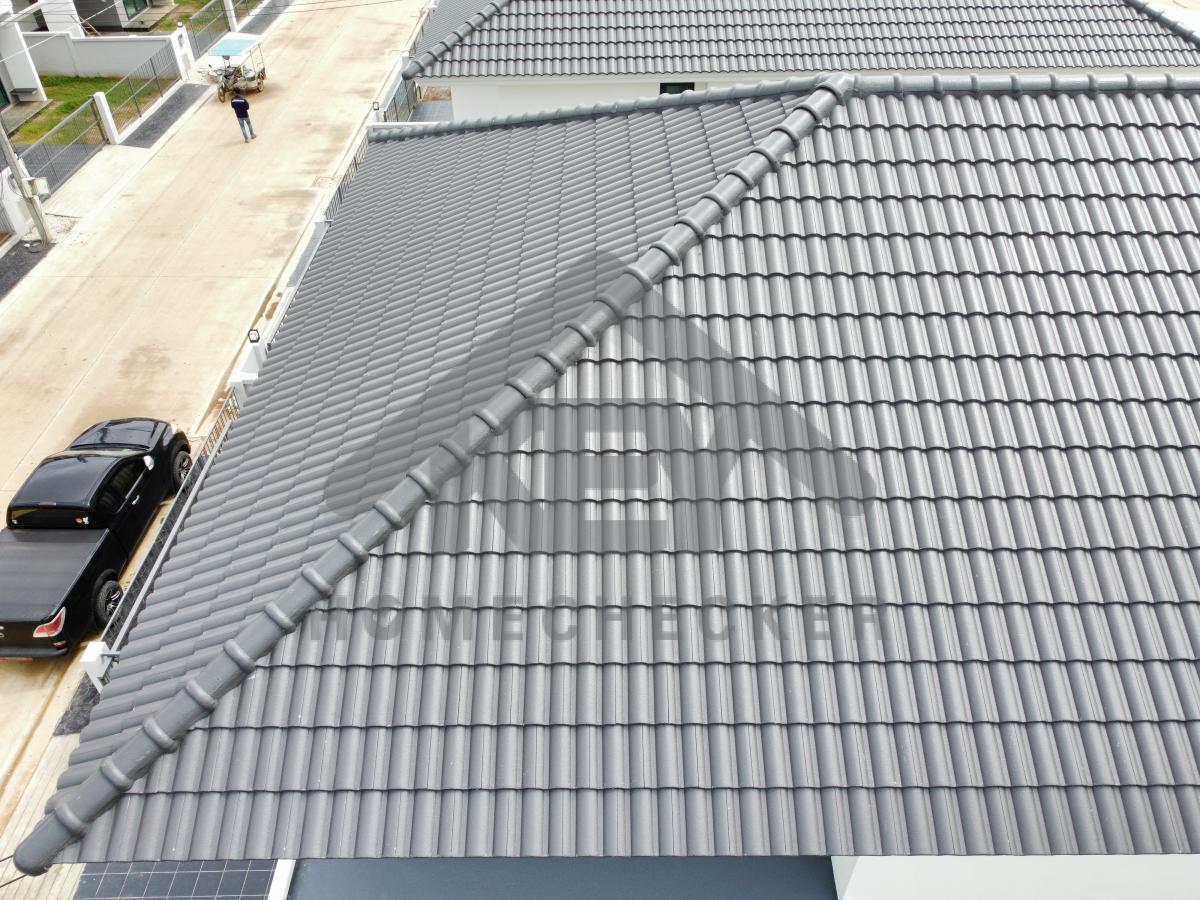

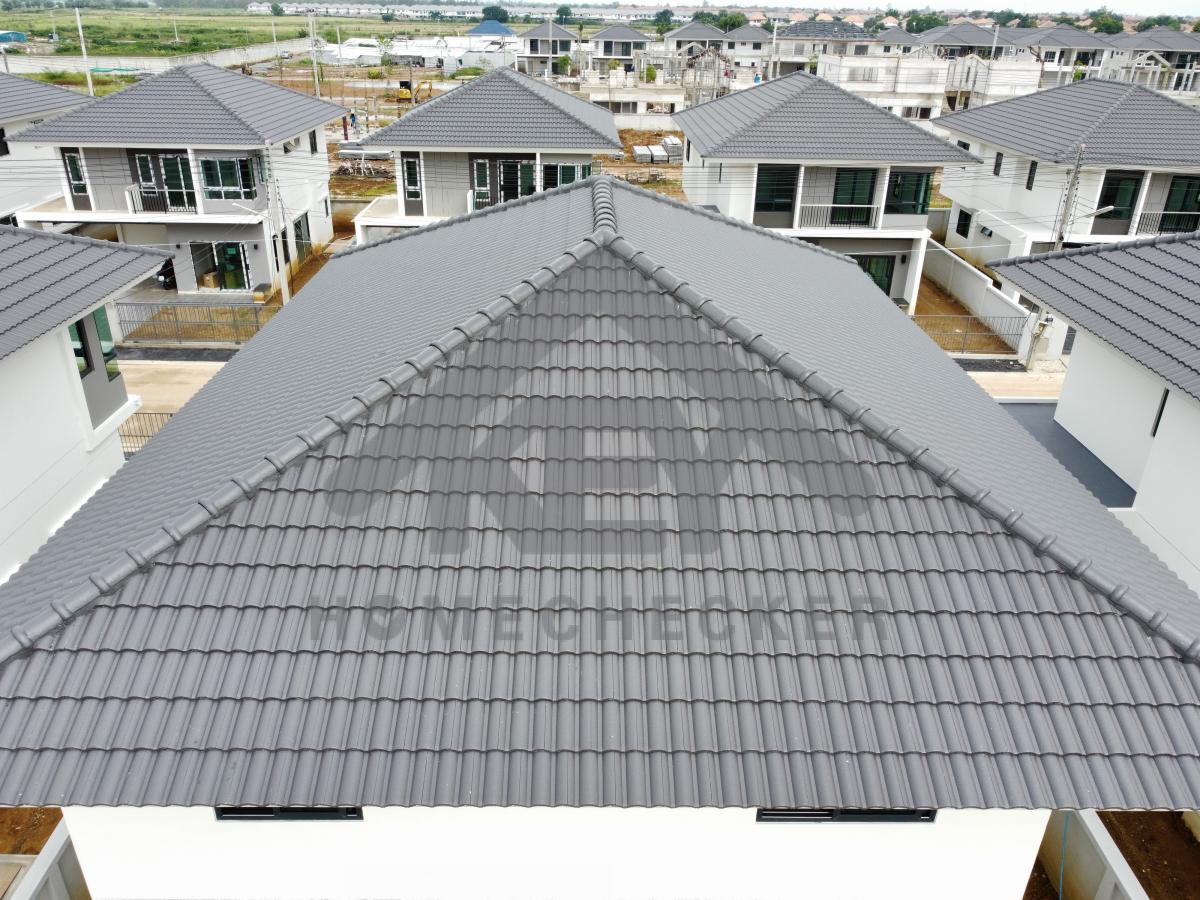

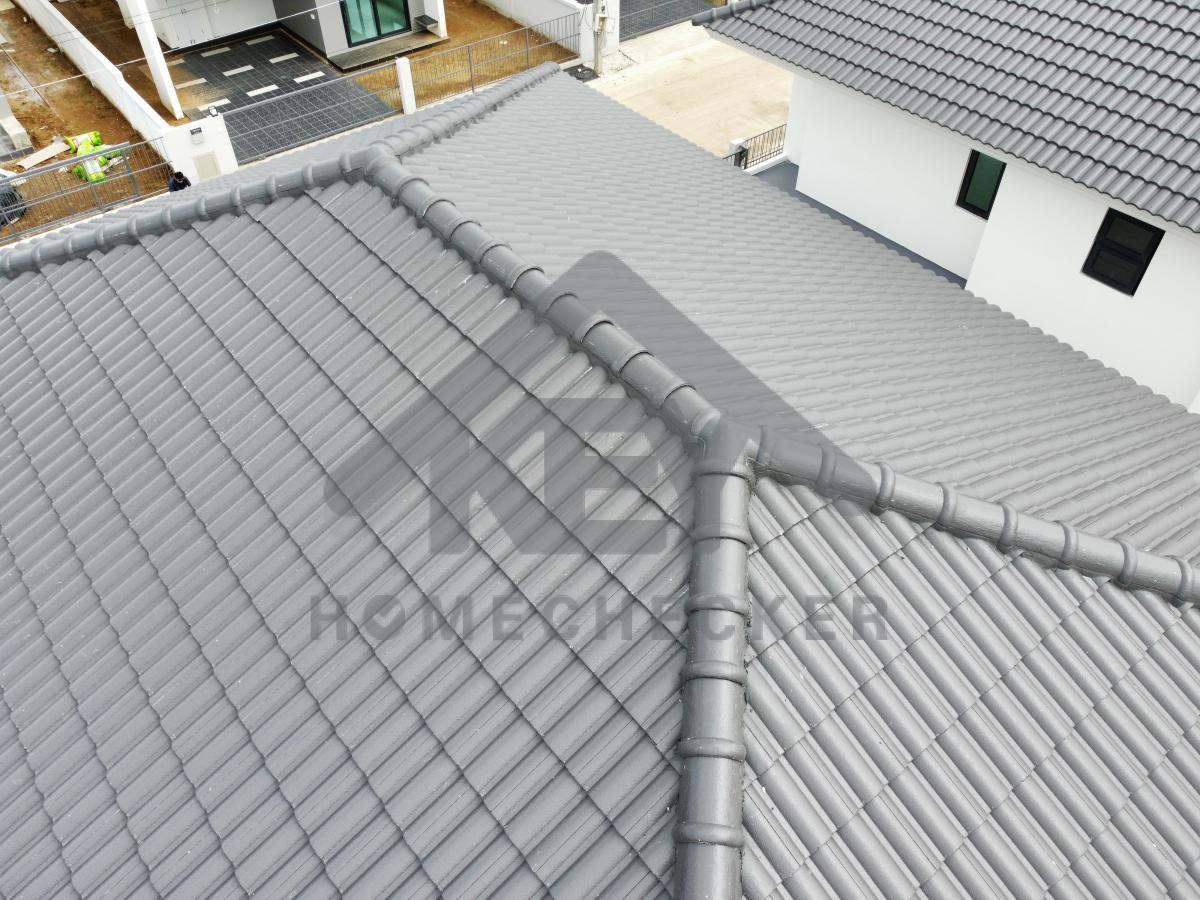

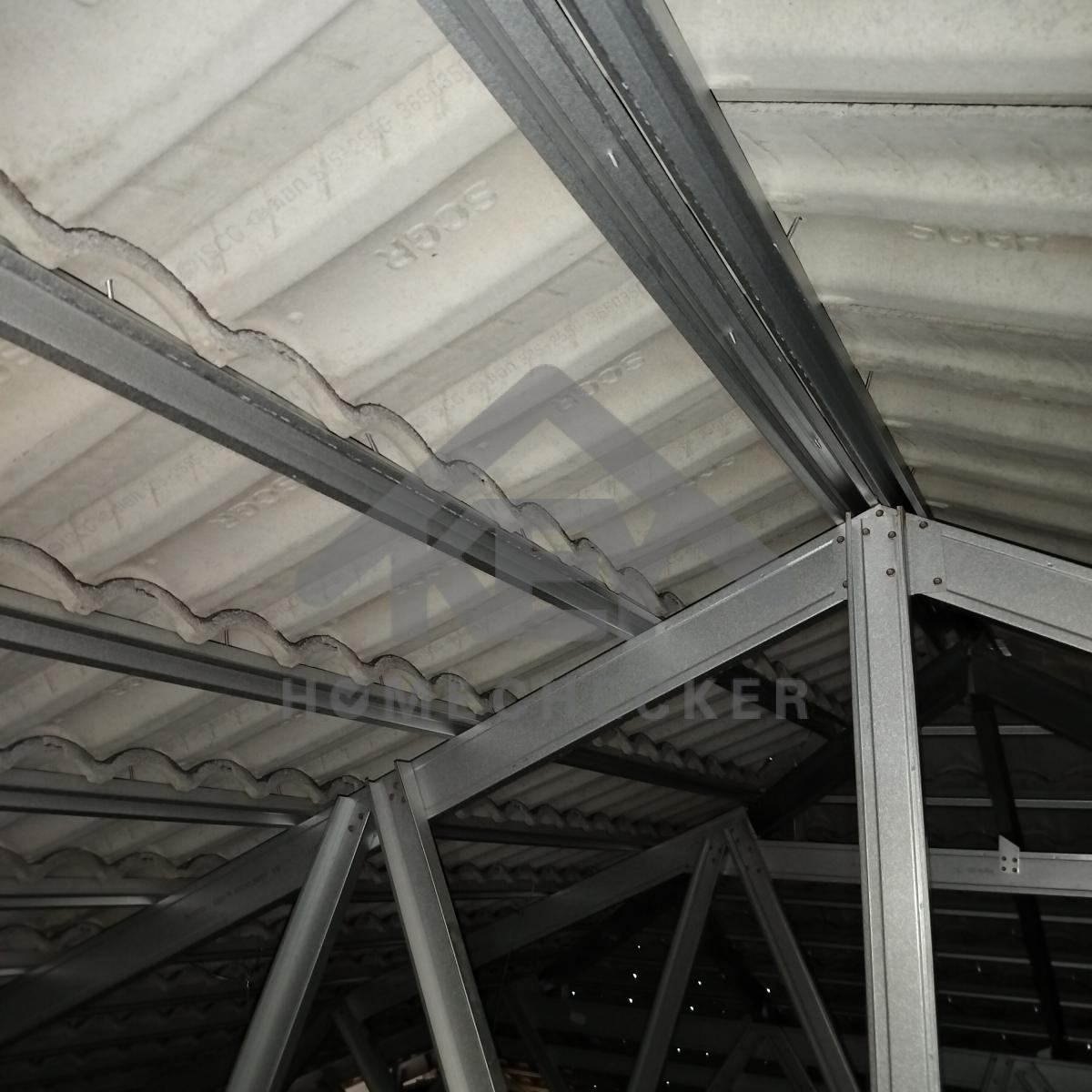

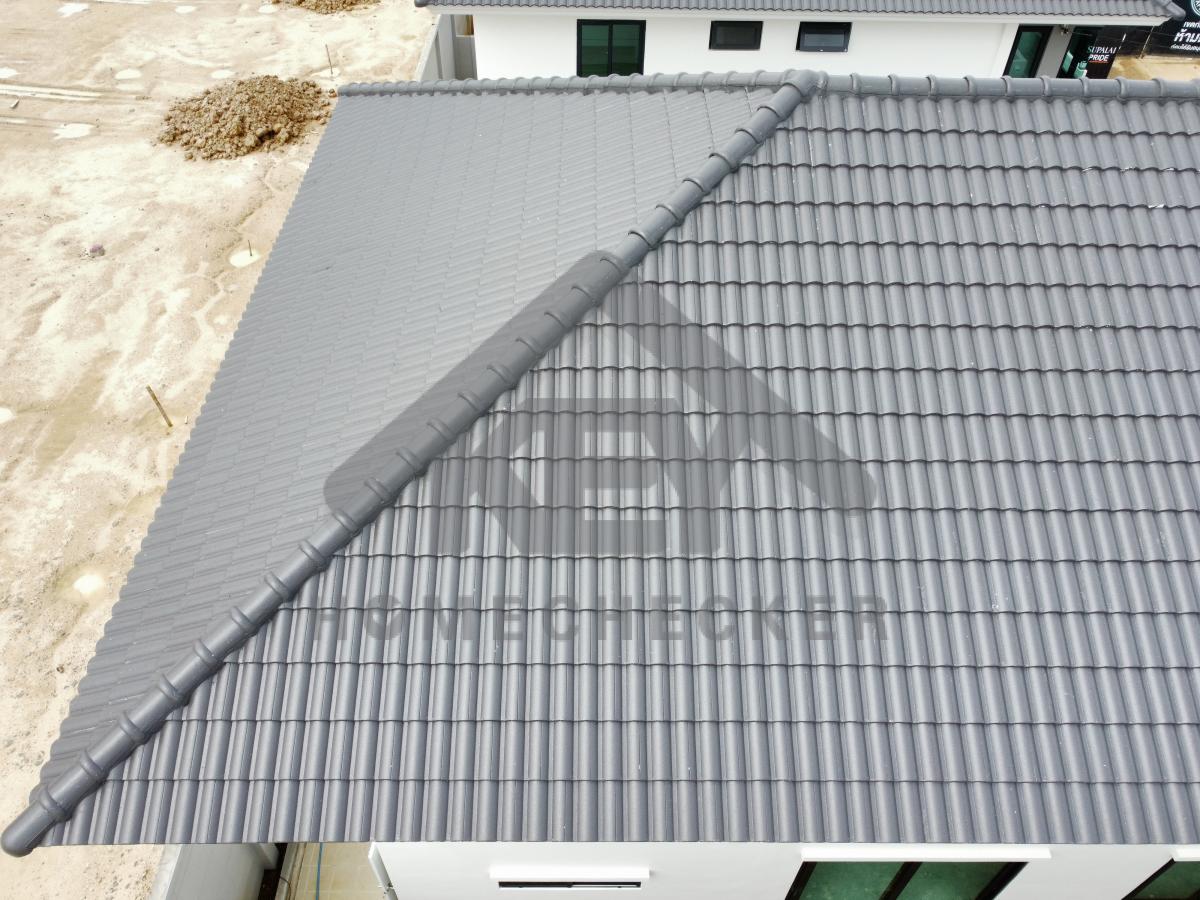

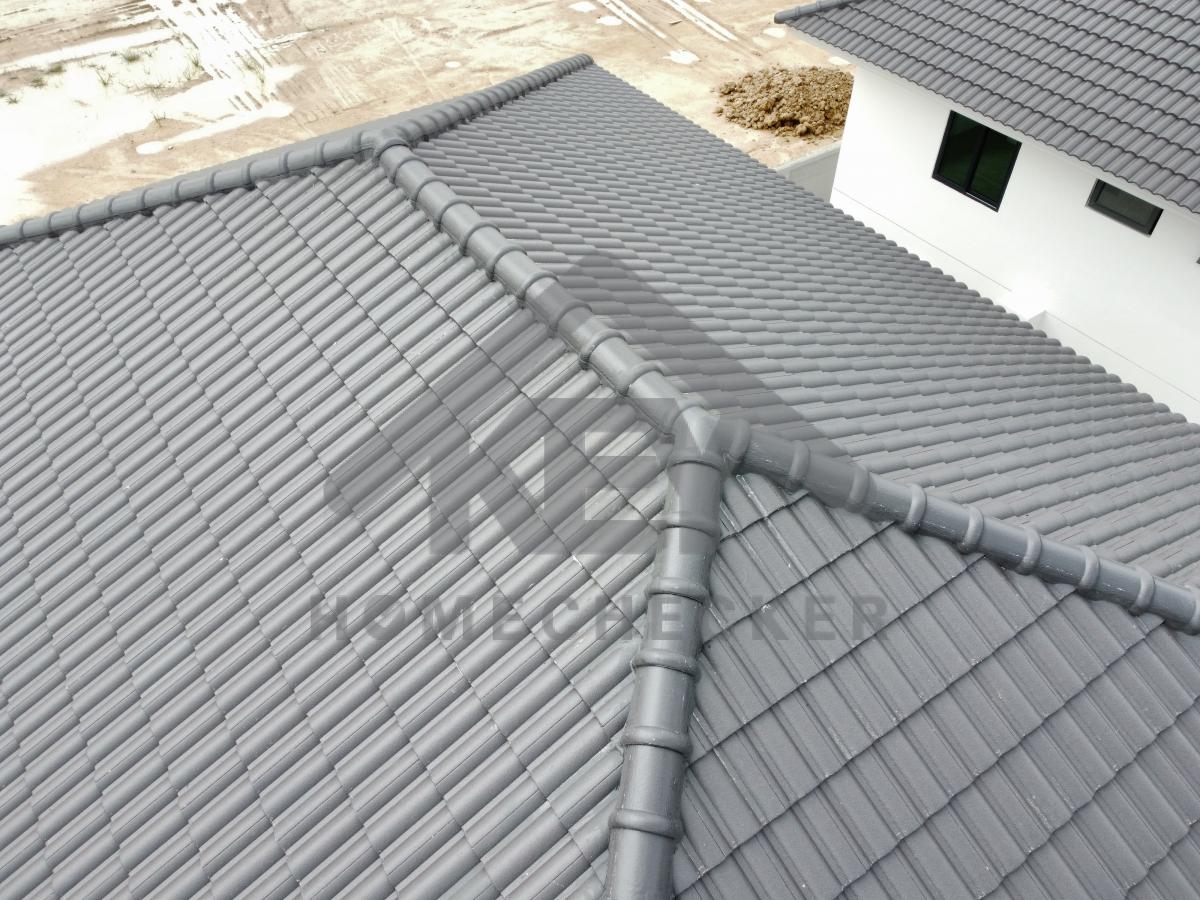

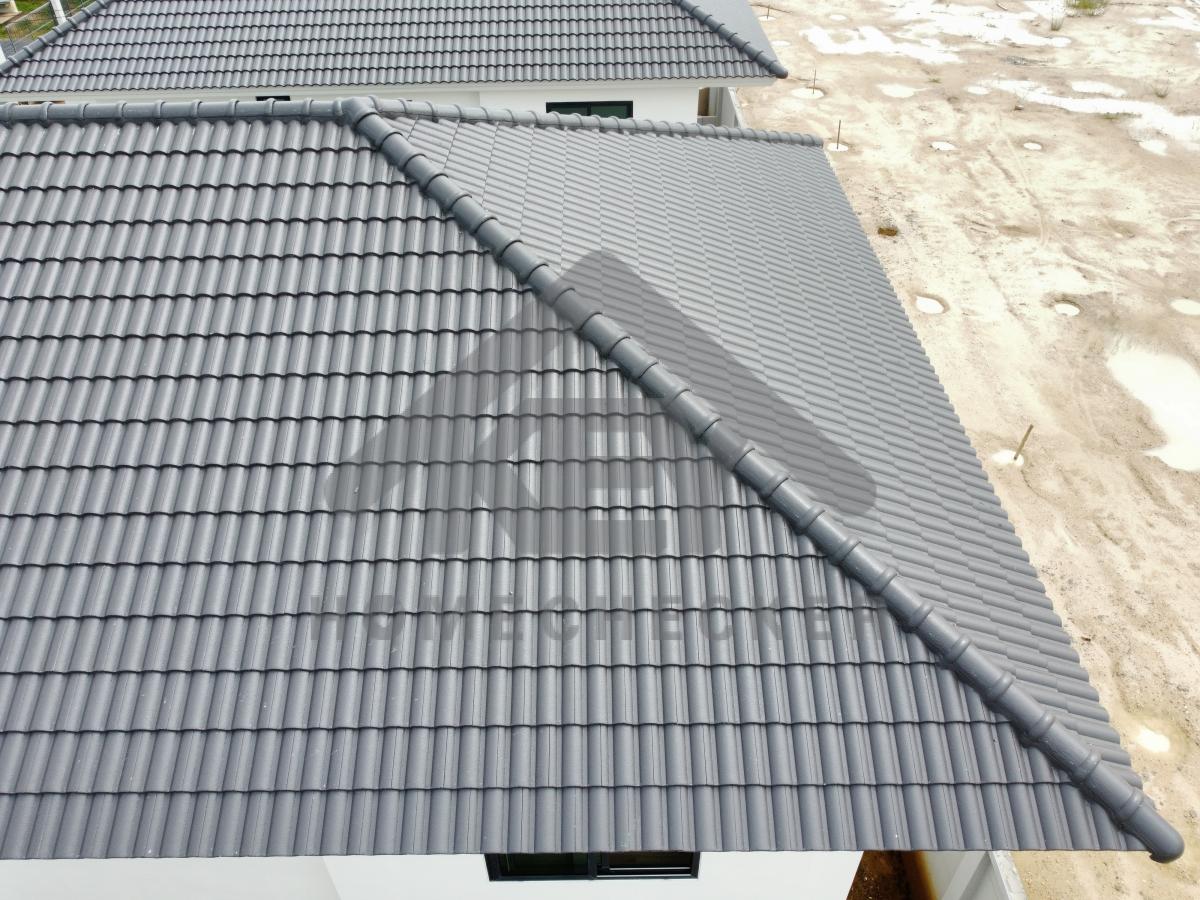

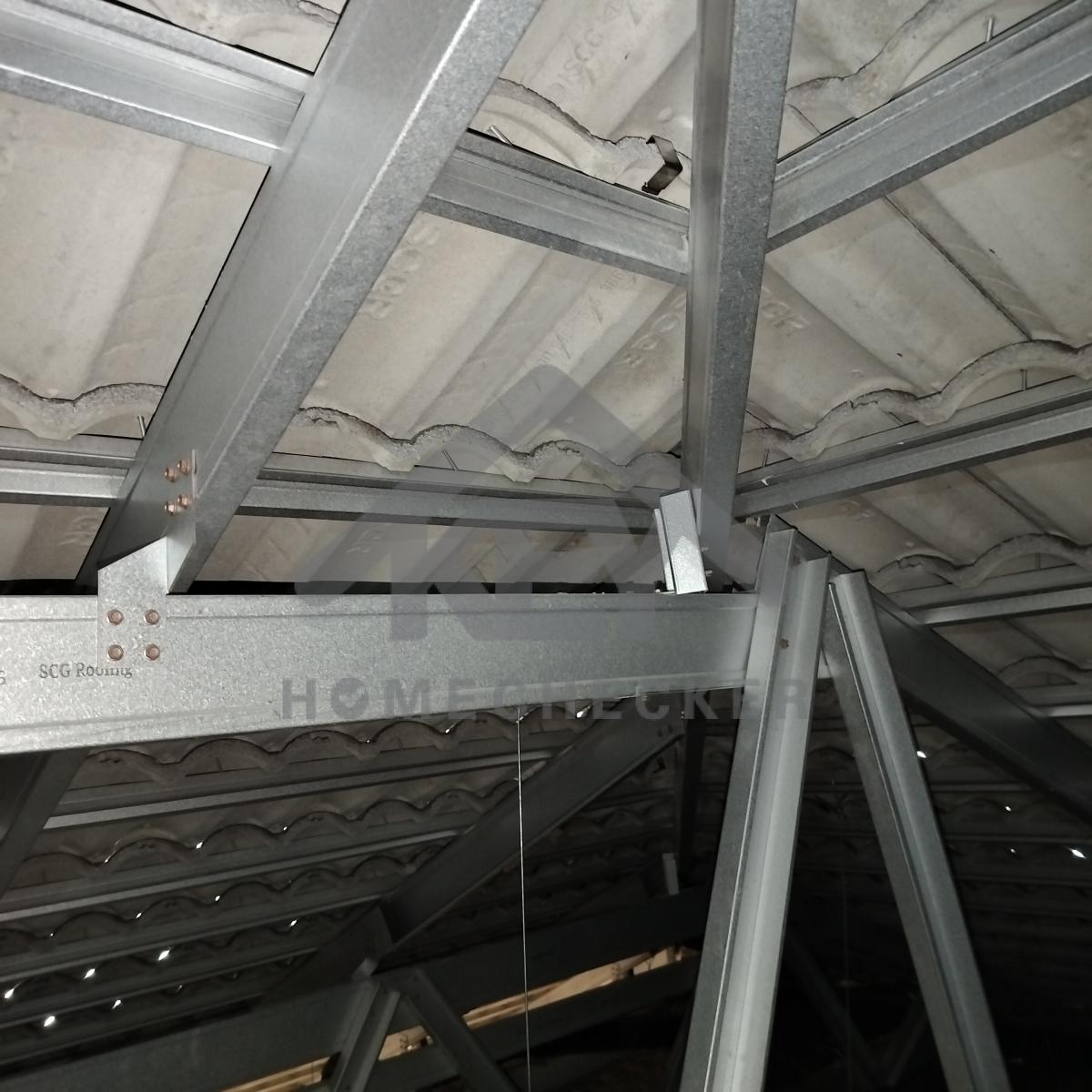

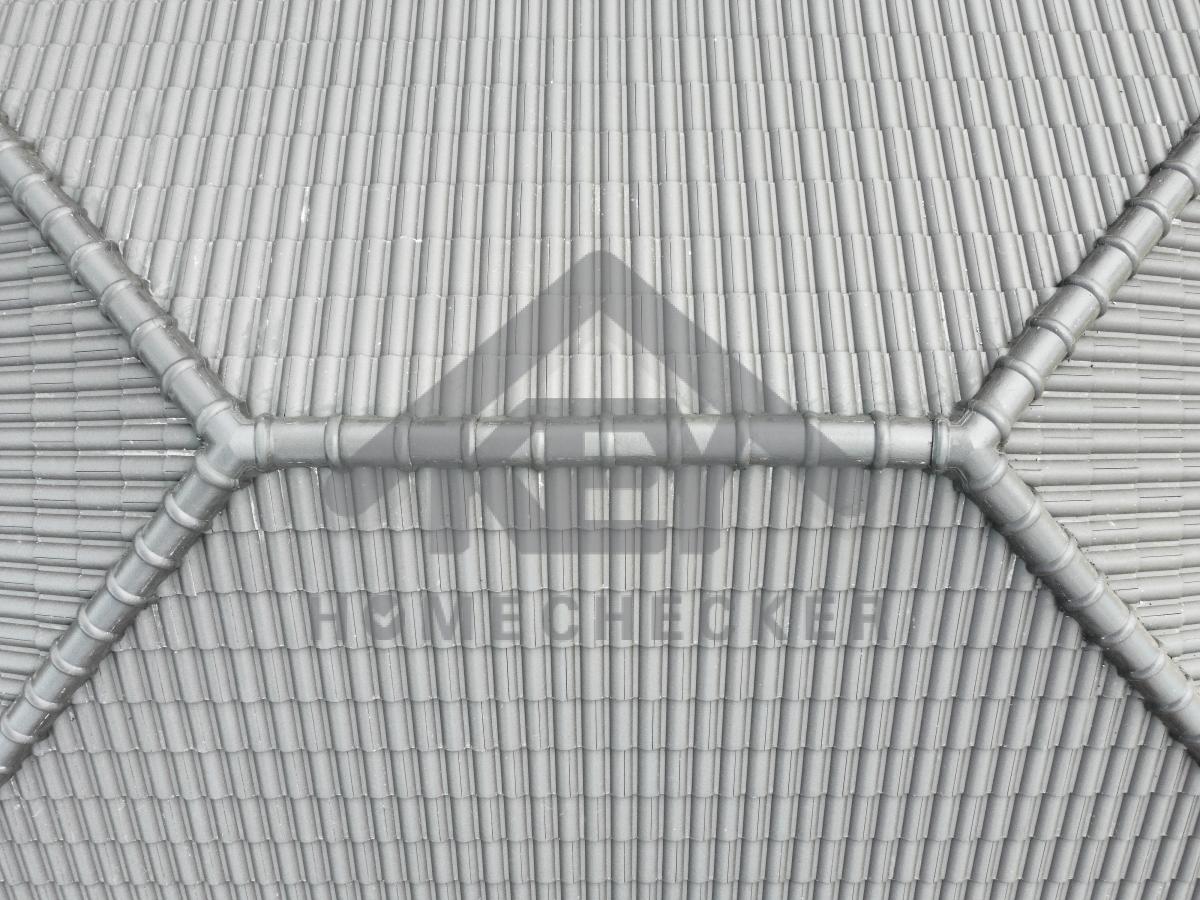

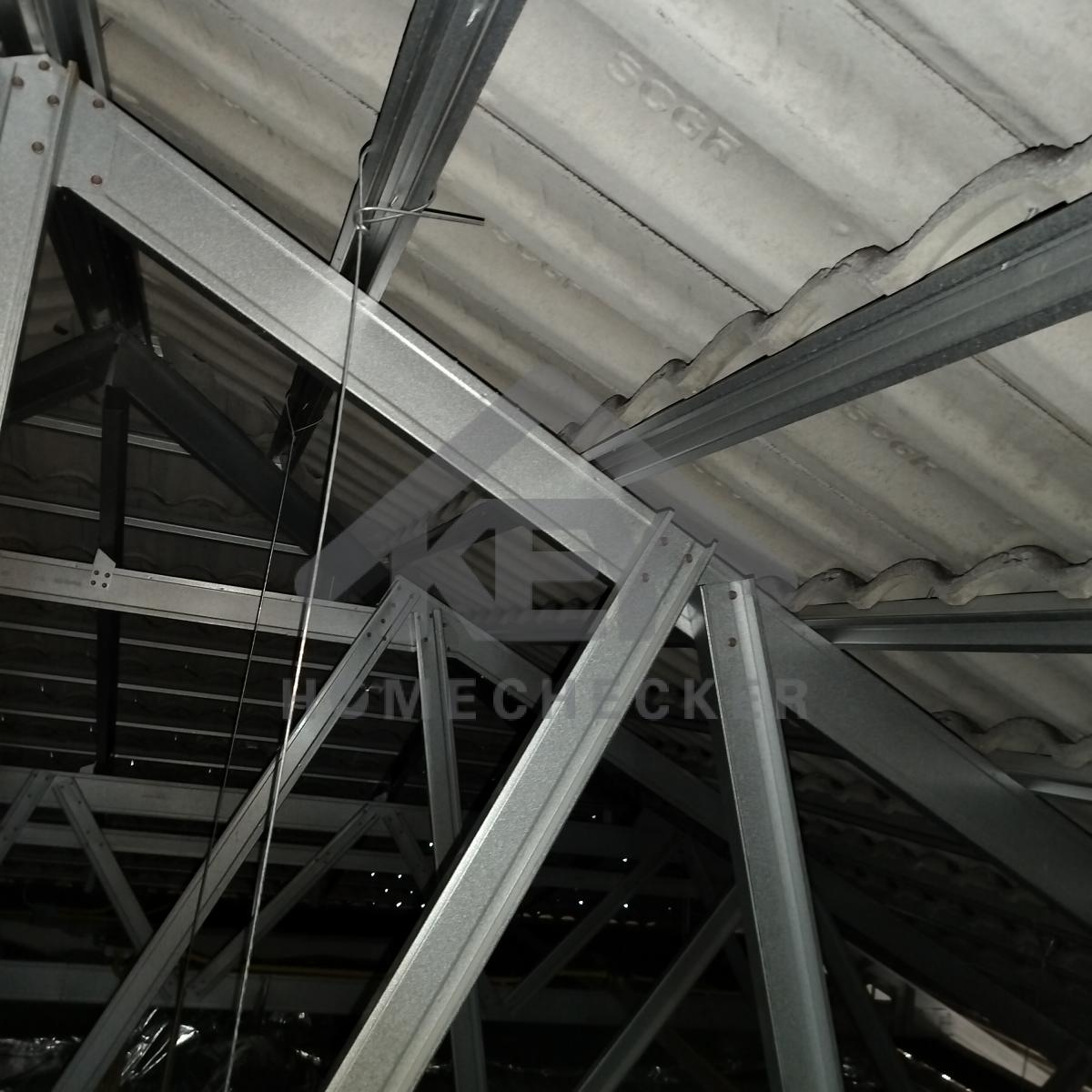

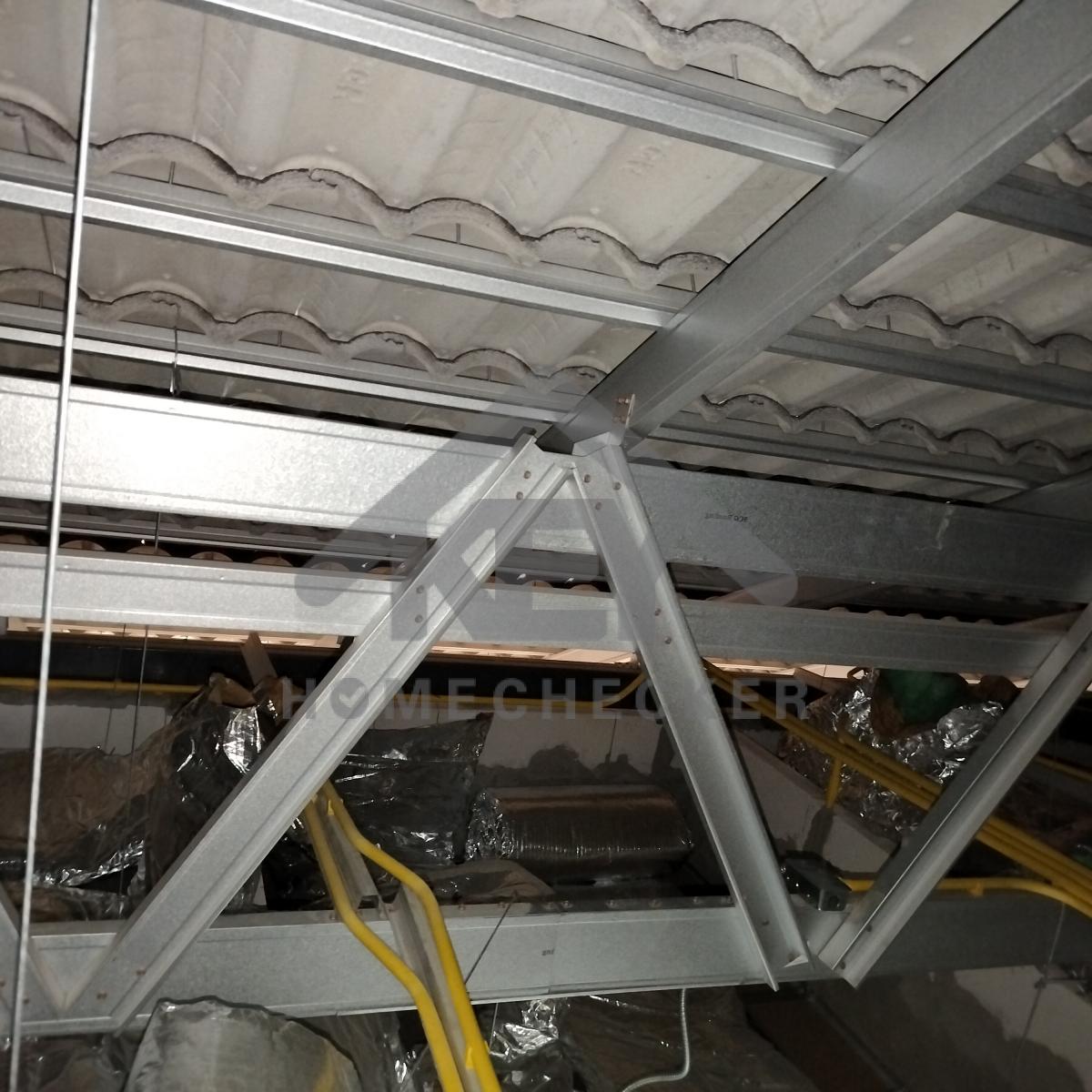

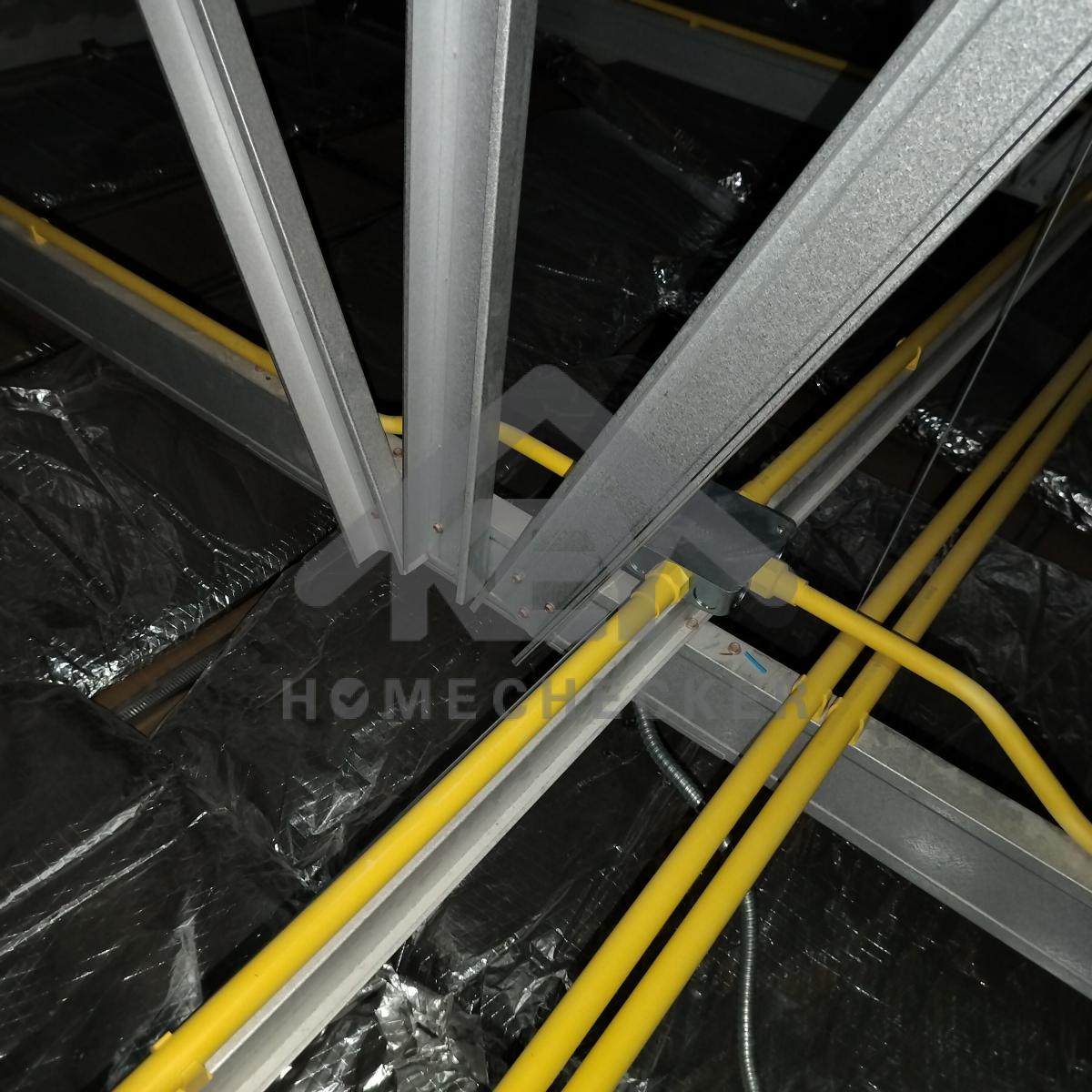

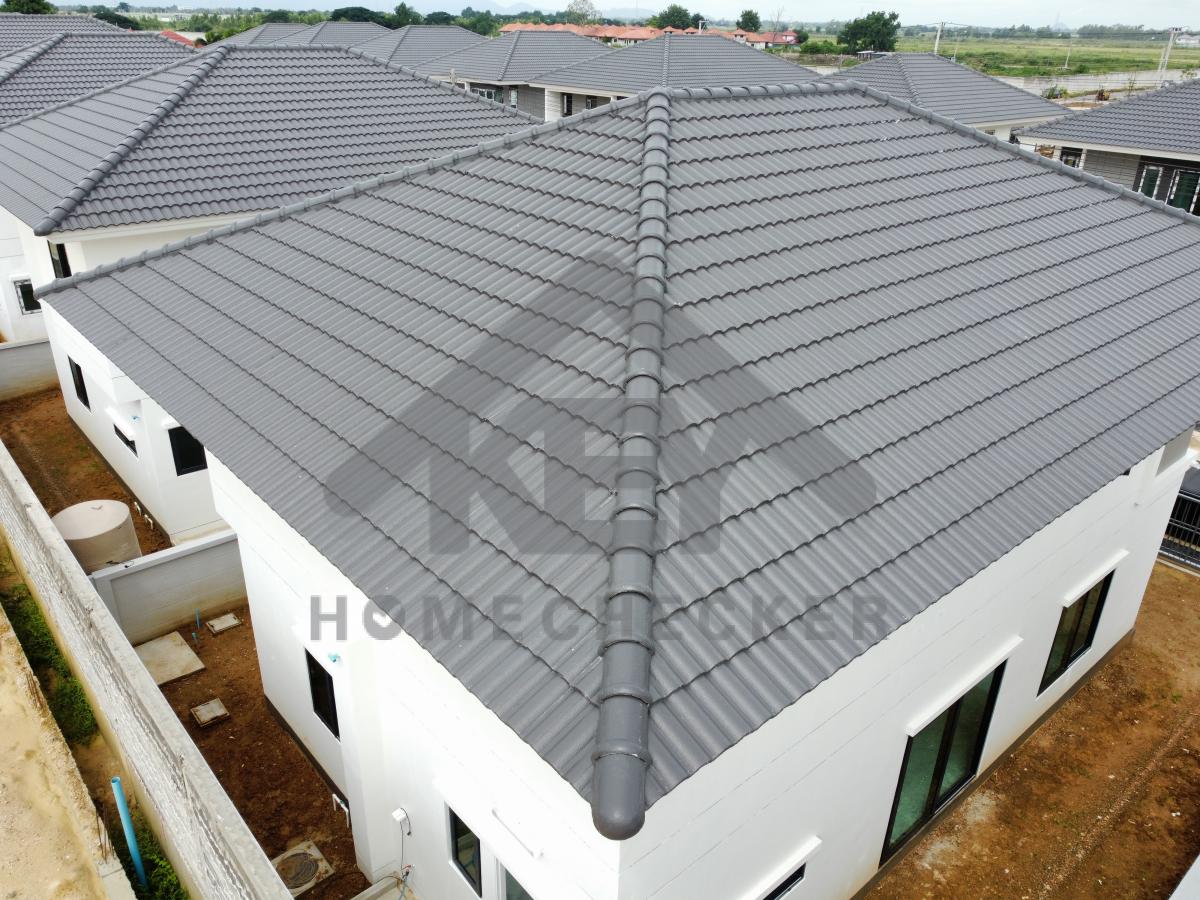

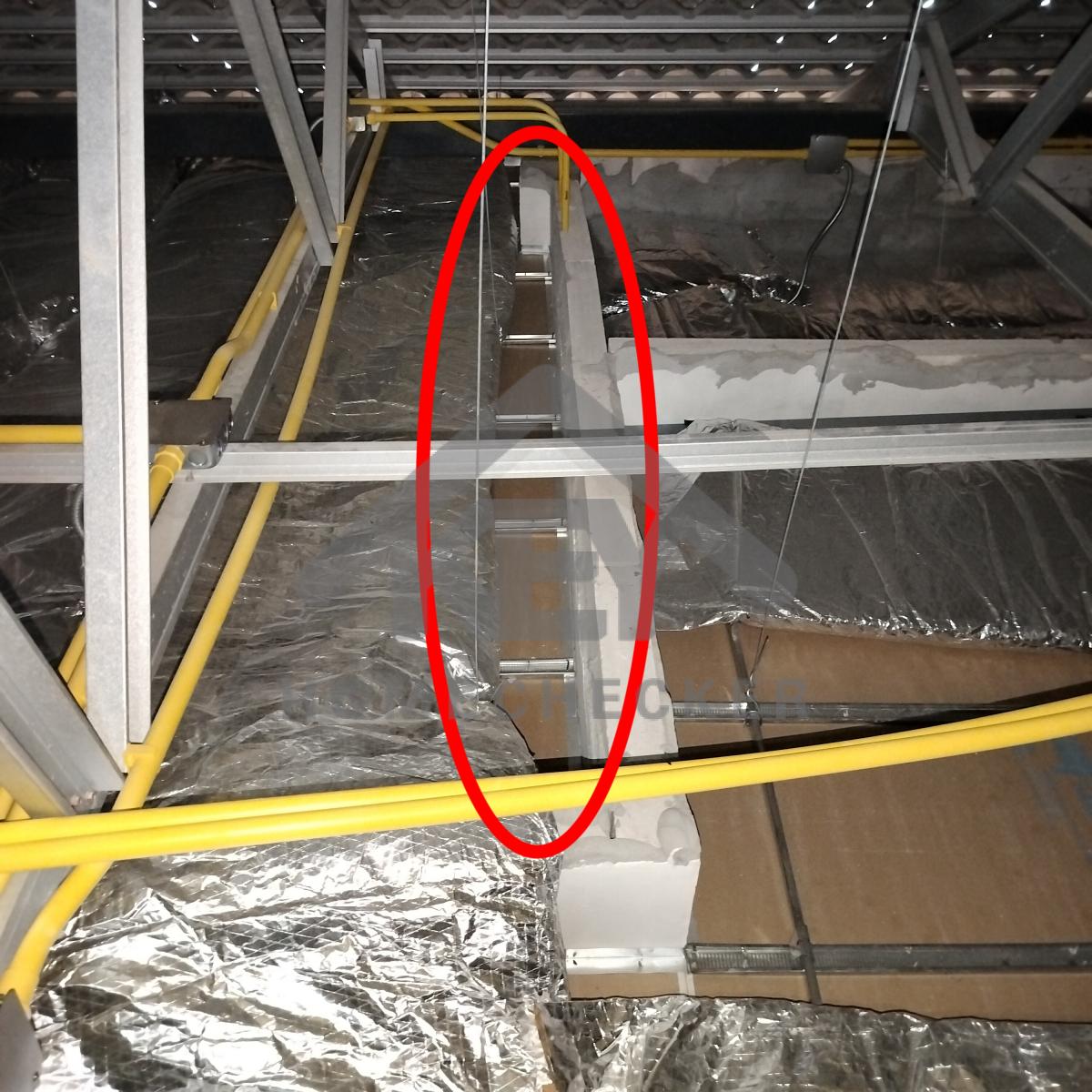

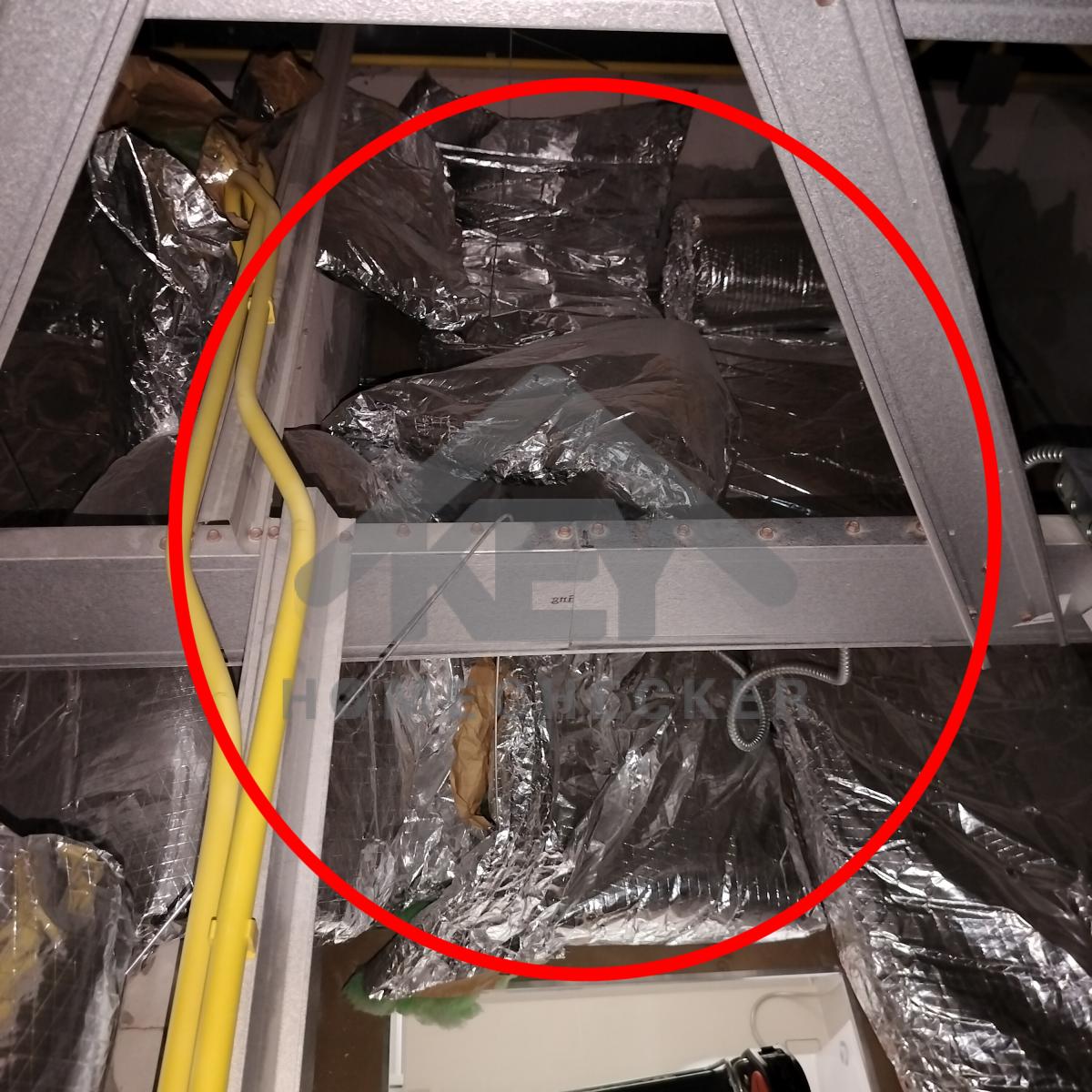

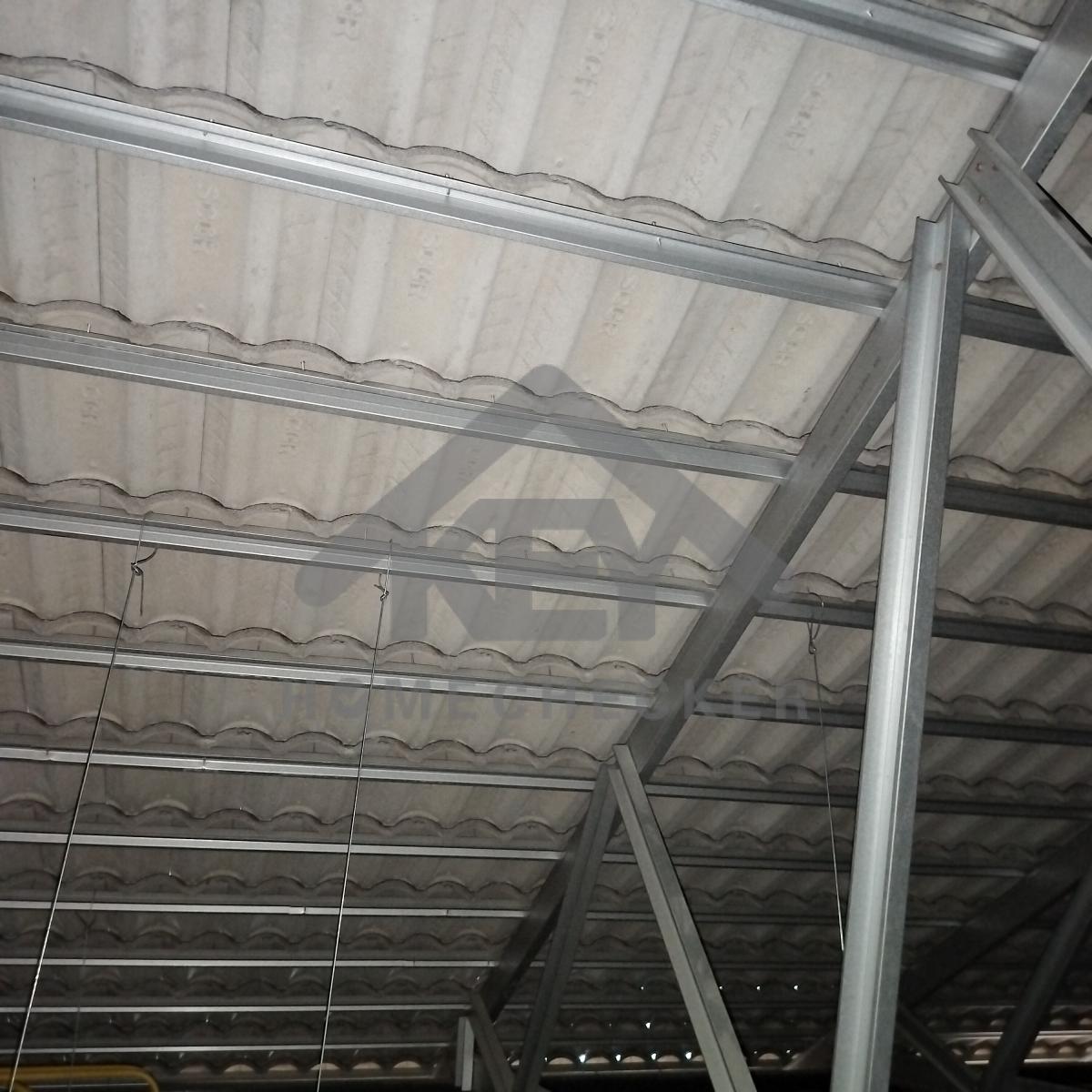

3. งานตรวจสอบหลังคา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

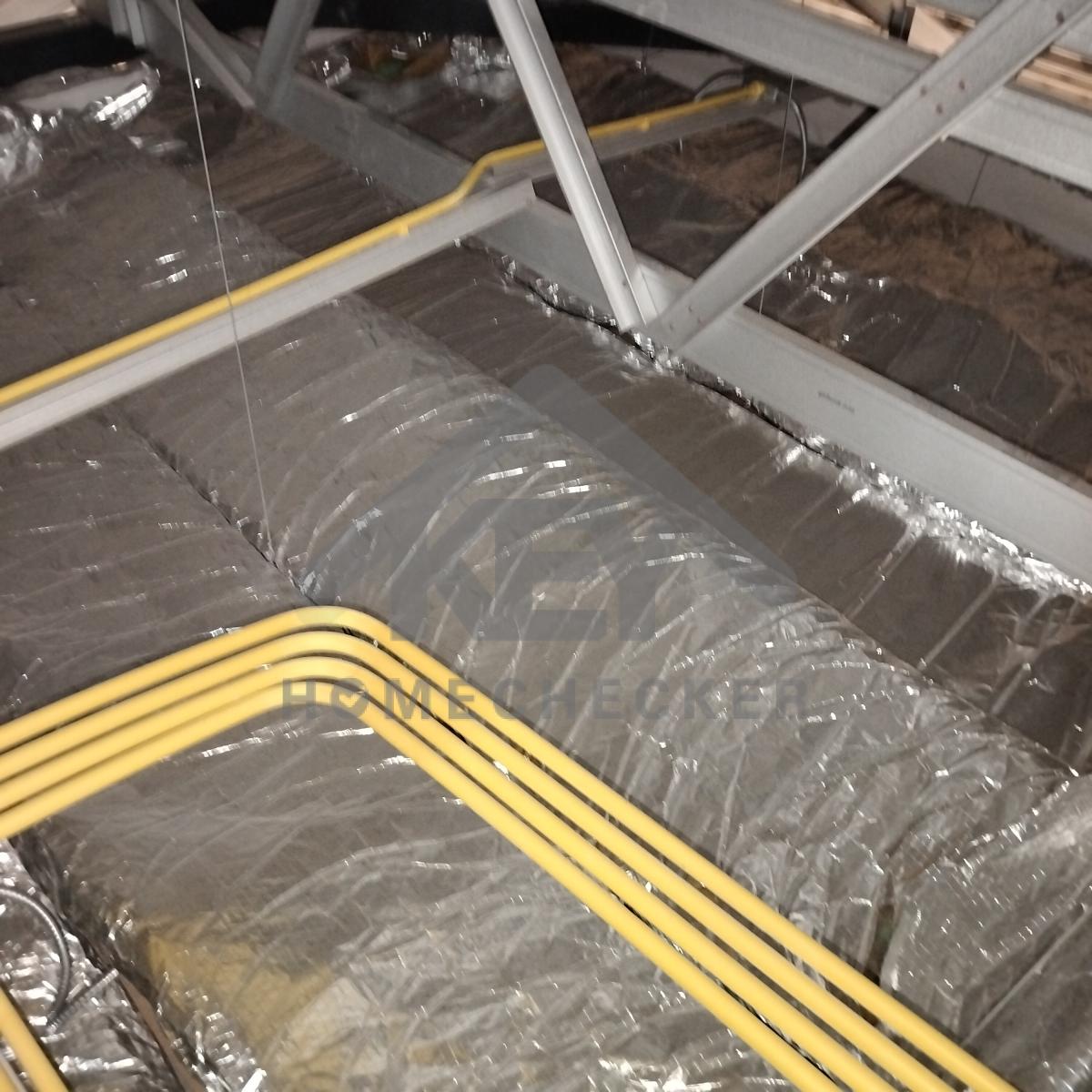

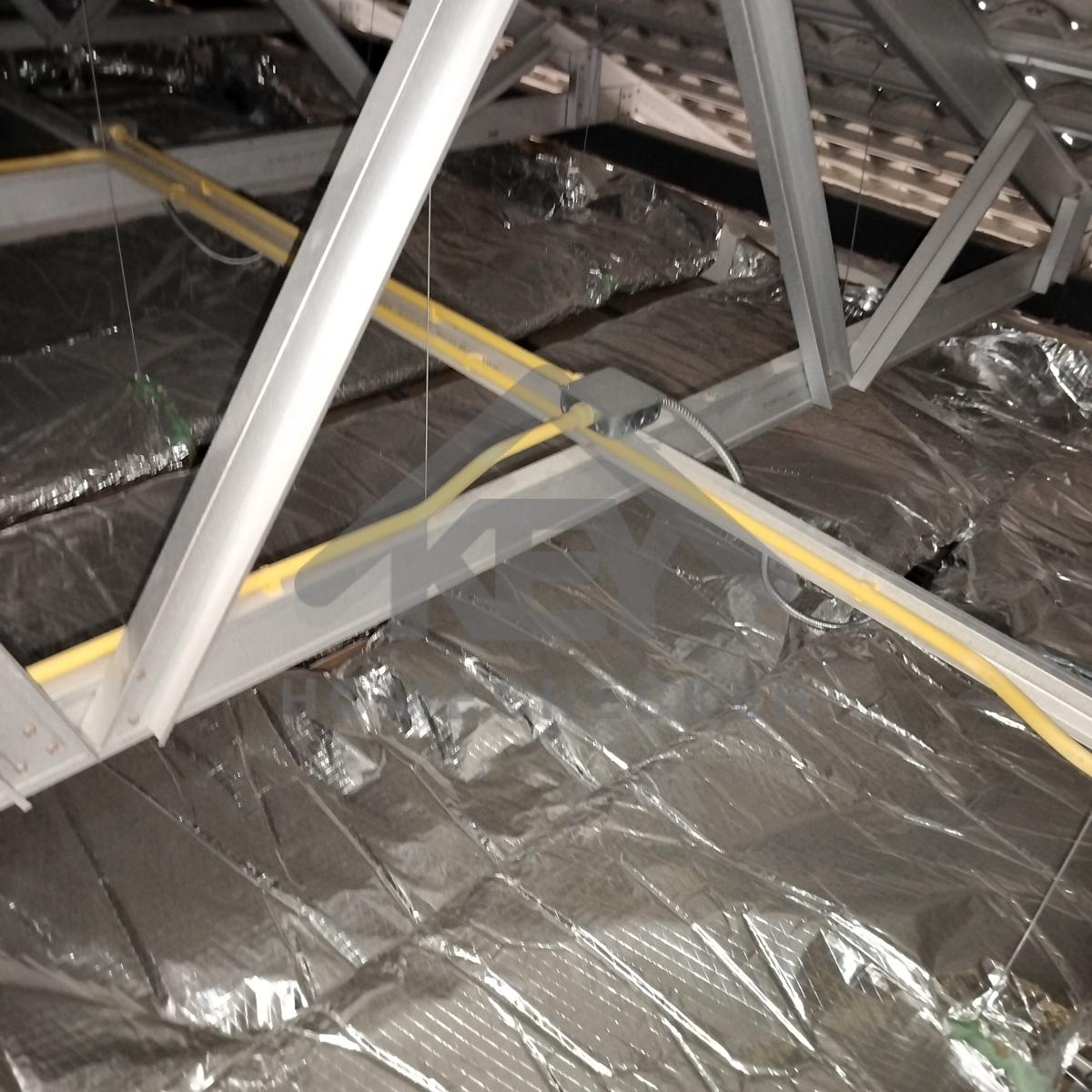

แก้ไข ปูฉนวนบนฝ้าเพดานให้เต็มพื้นที่ทั้งหมด
แก้ไข ปูฉนวนบนฝ้าเพดานให้เต็มพื้นที่ทั้งหมด
แก้ไข ปูฉนวนบนฝ้าเพดานให้เต็มพื้นที่ทั้งหมด
แก้ไข ปูฉนวนบนฝ้าเพดานให้เต็มพื้นที่ทั้งหมด
และเก็บงานรอยตัดและปลายแผ่นทั้งหมดให้เรียบร้อย
แก้ไข ปูฉนวนบนฝ้าเพดานให้เต็มพื้นที่ทั้งหมด
และเก็บงานรอยตัดและปลายแผ่นทั้งหมดให้เรียบร้อย
แก้ไข ปูฉนวนบนฝ้าเพดานให้เต็มพื้นที่ทั้งหมด
และเก็บงานรอยตัดและปลายแผ่นทั้งหมดให้เรียบร้อย

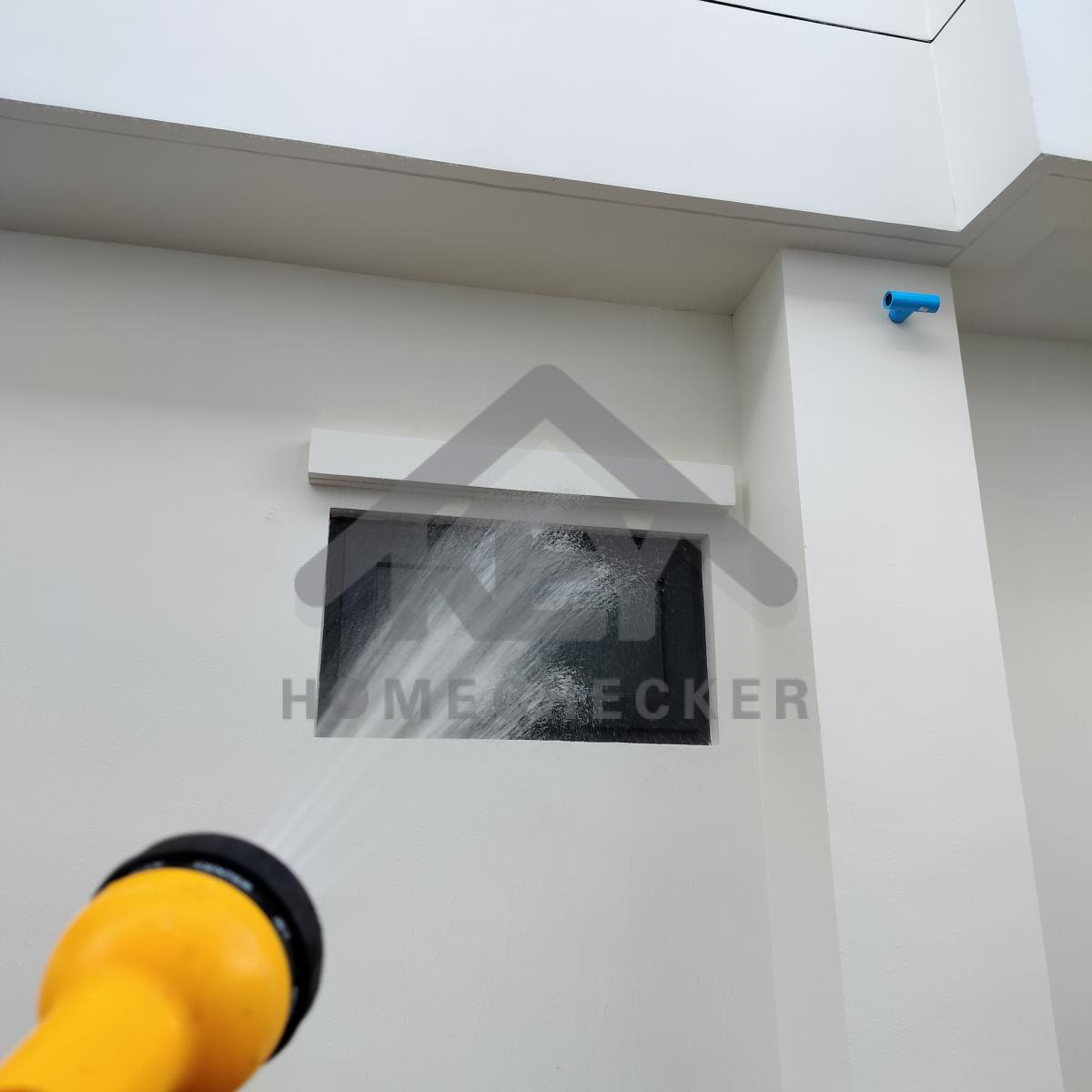

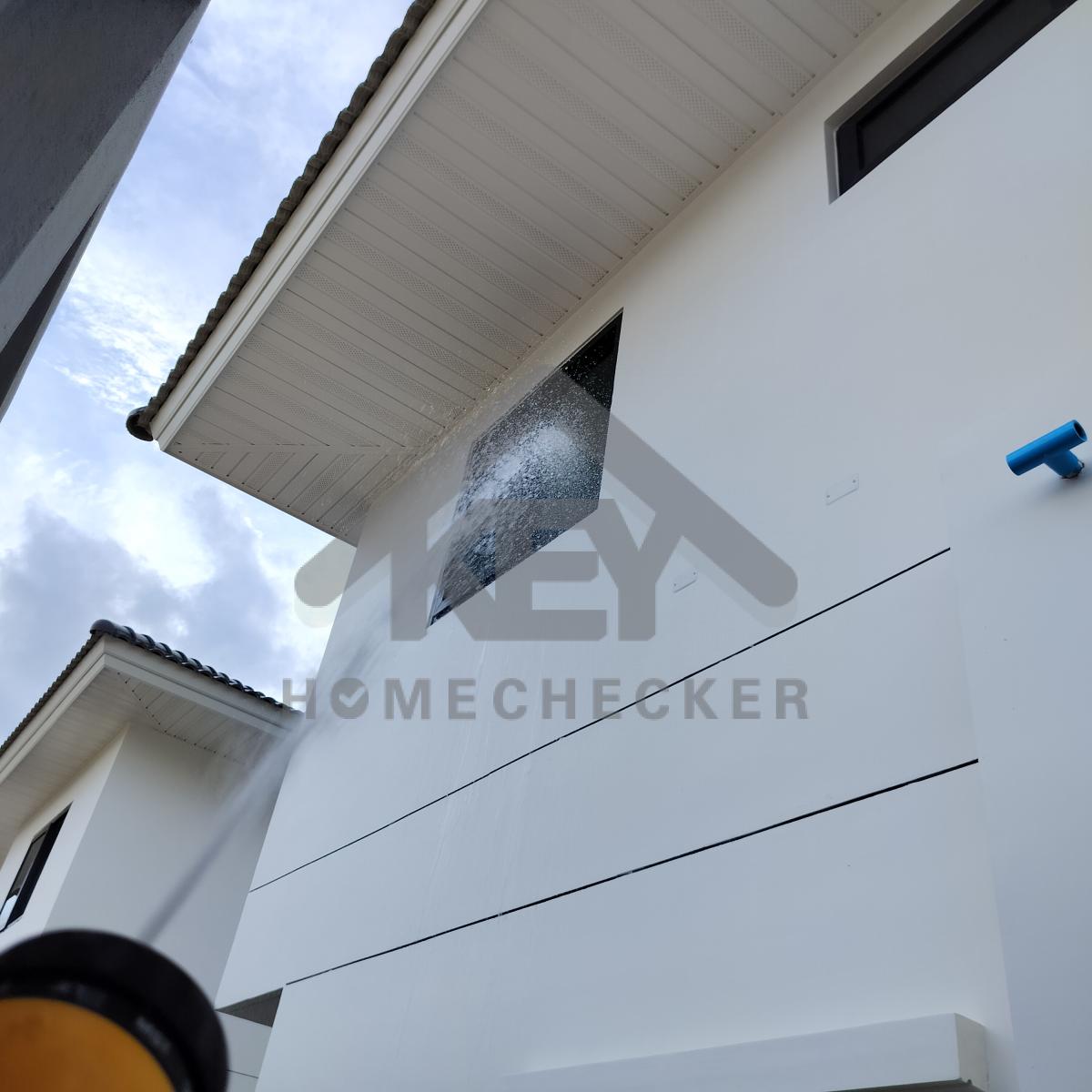

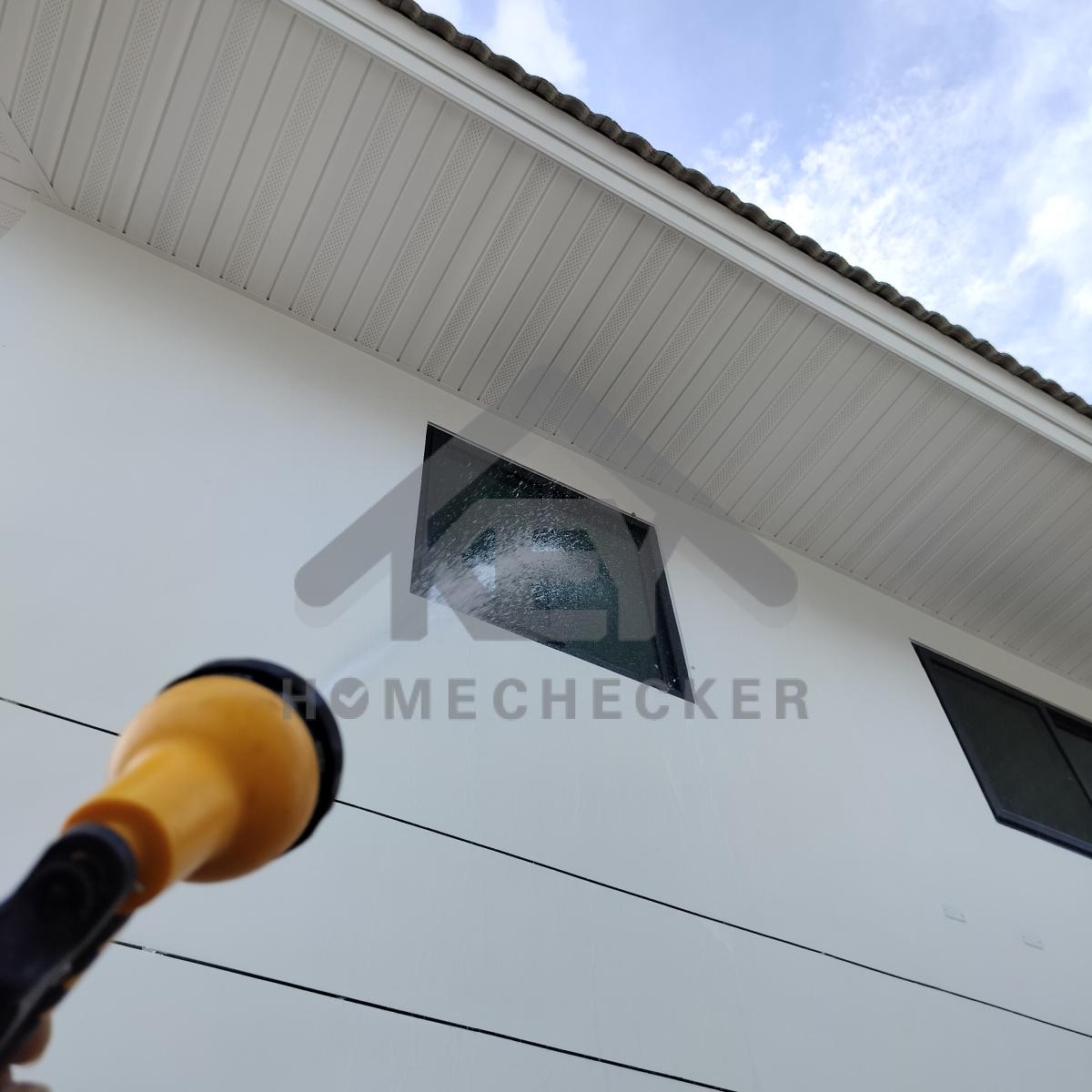

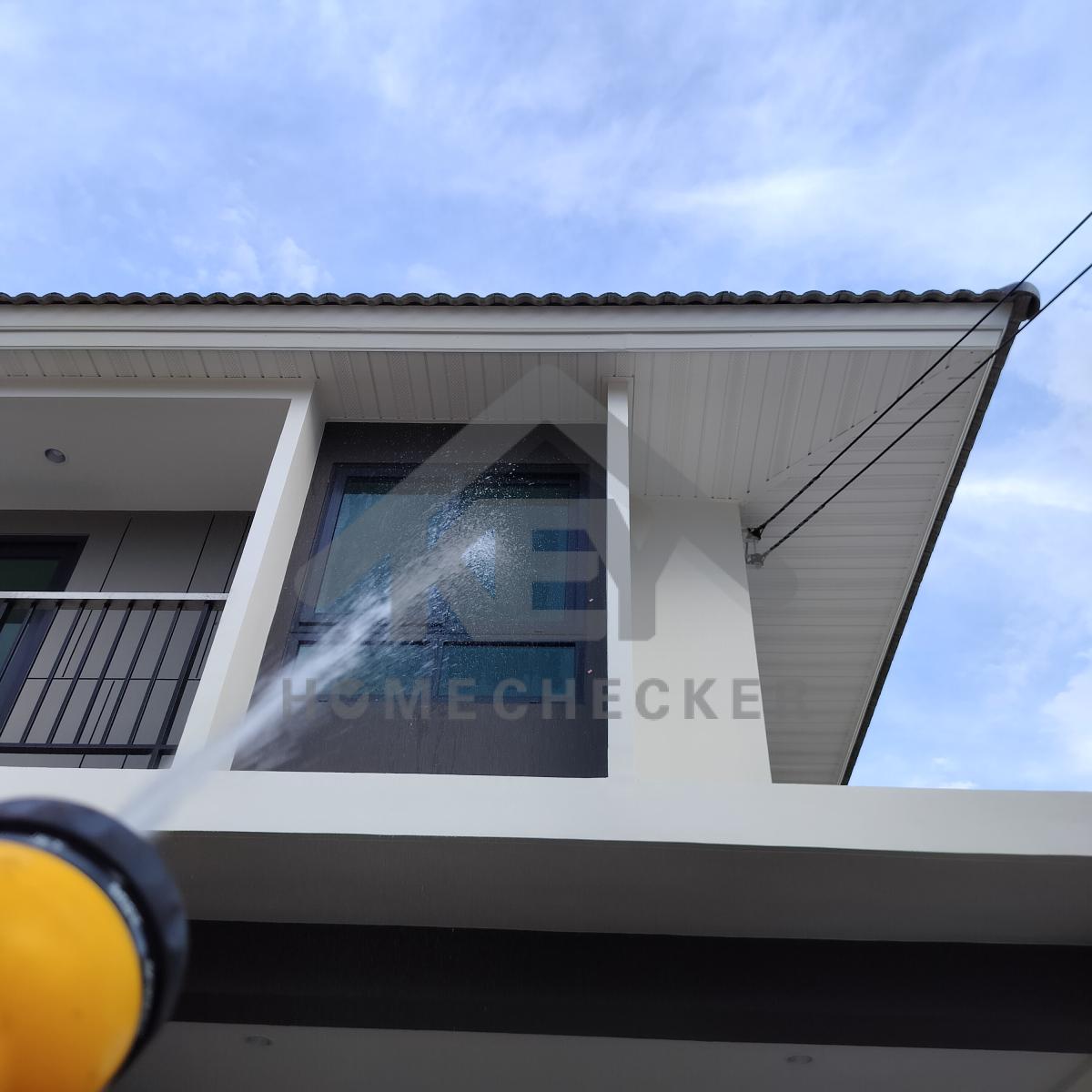

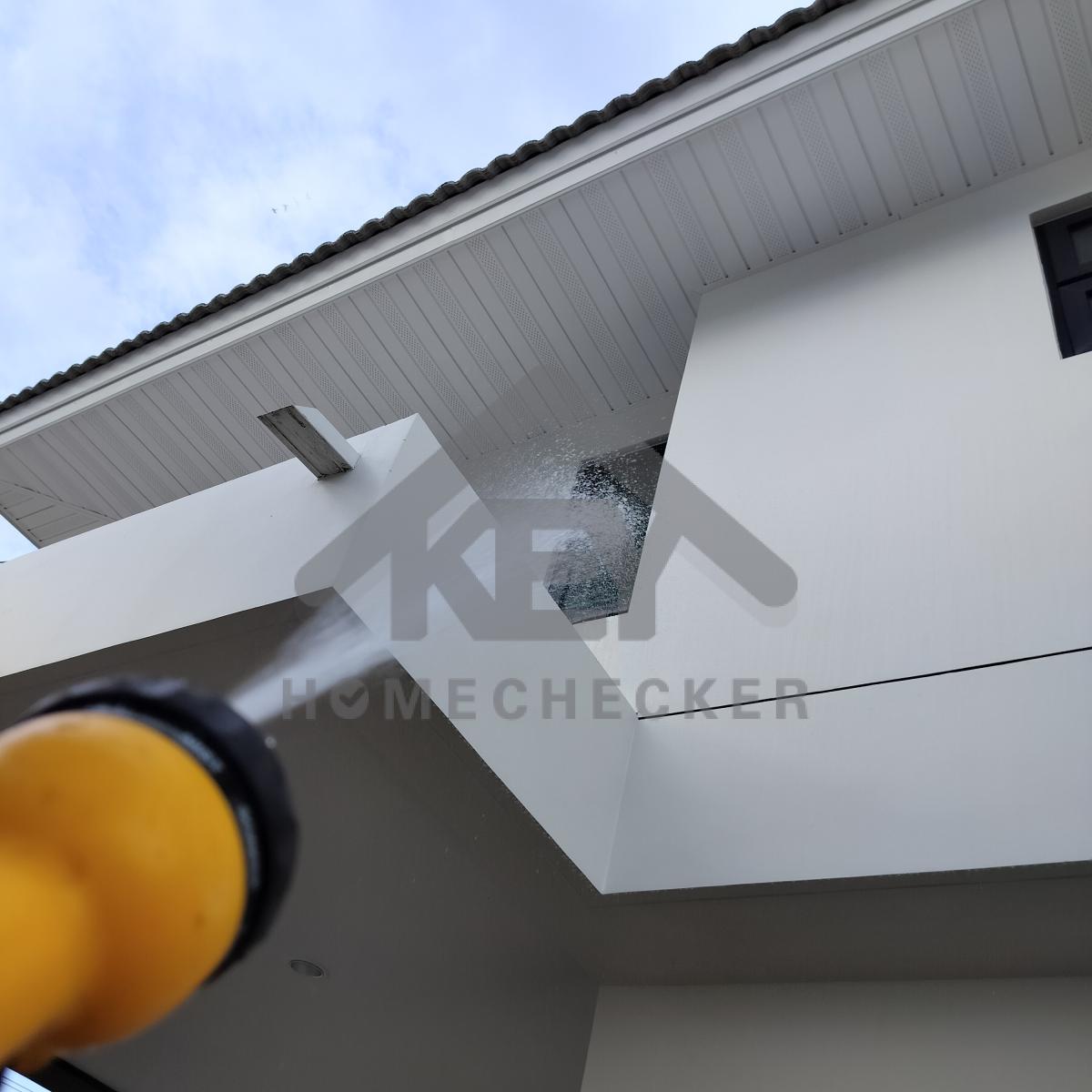

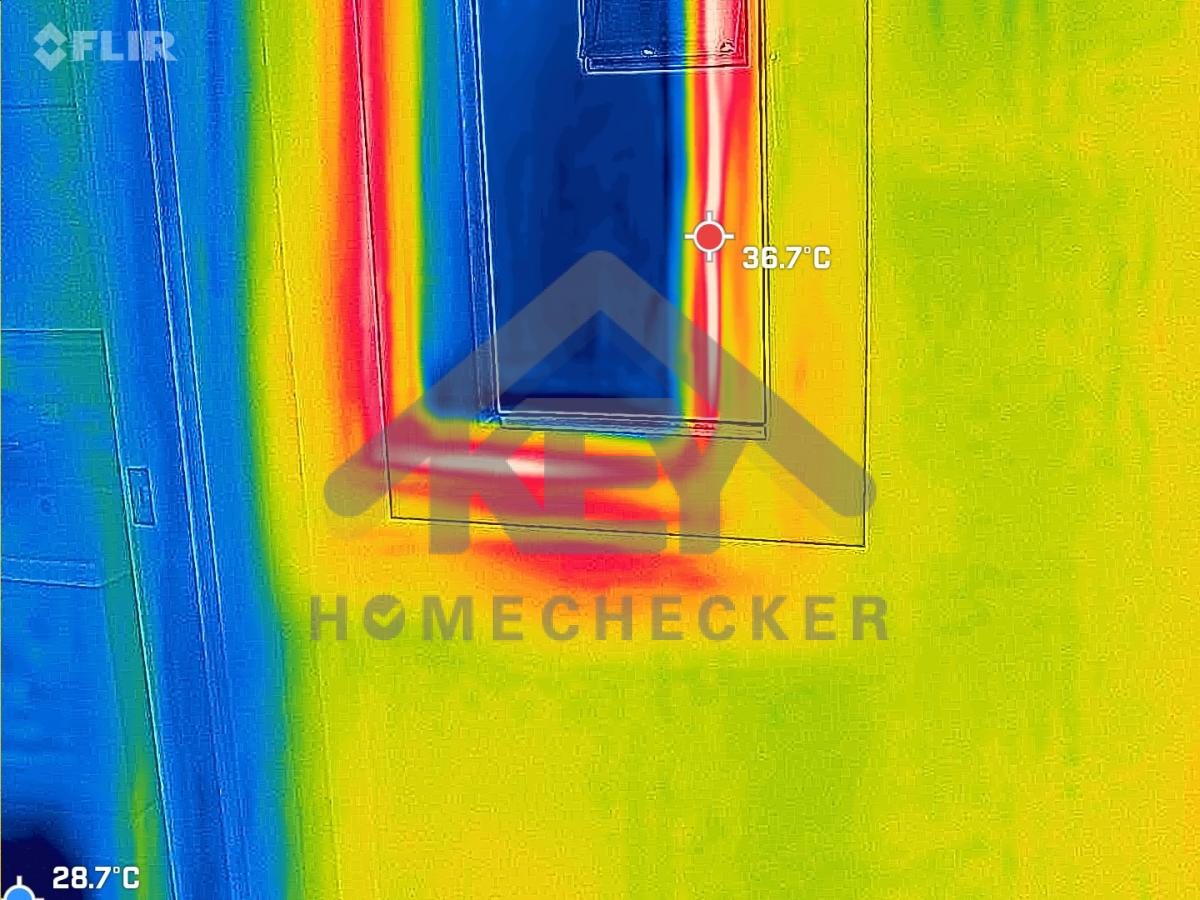

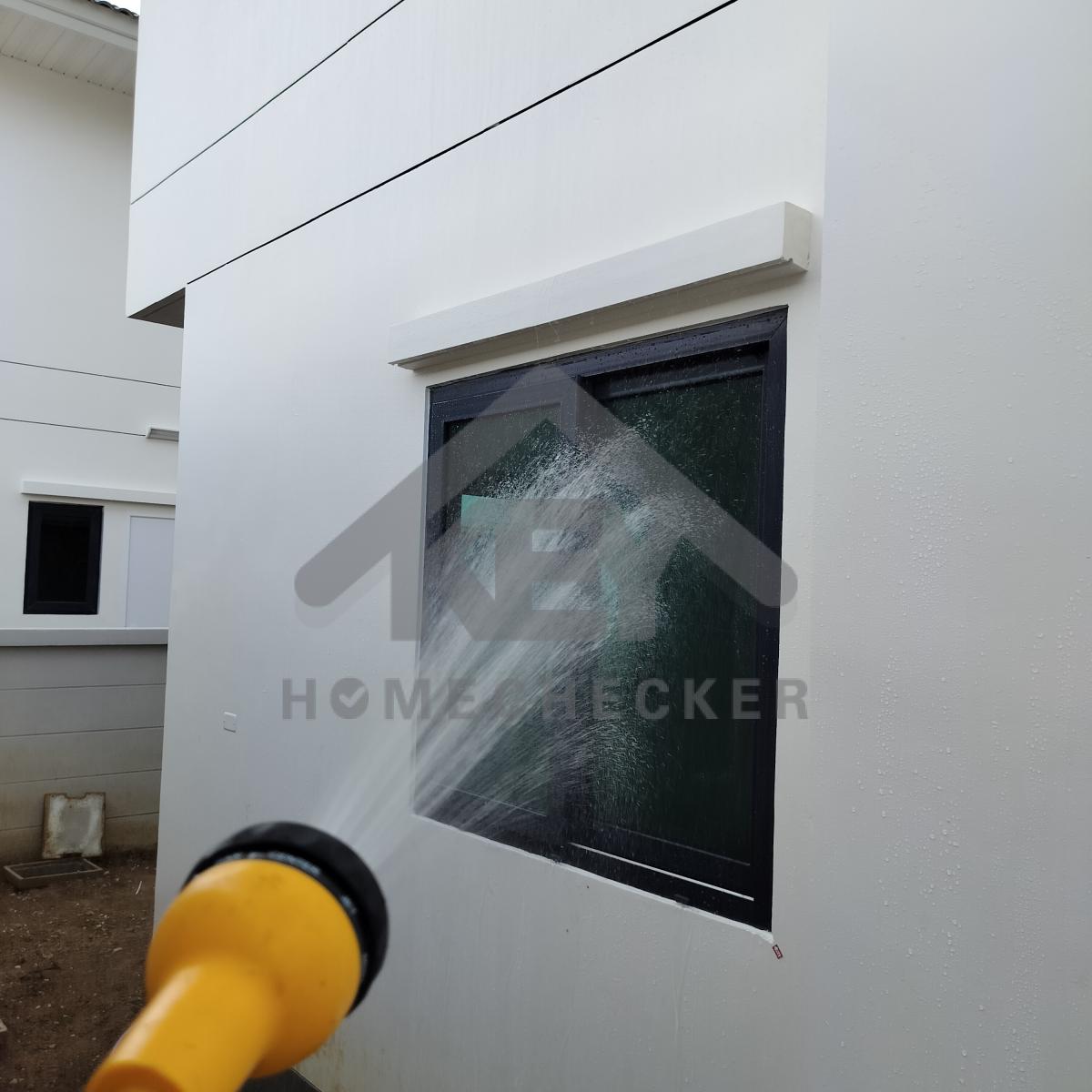

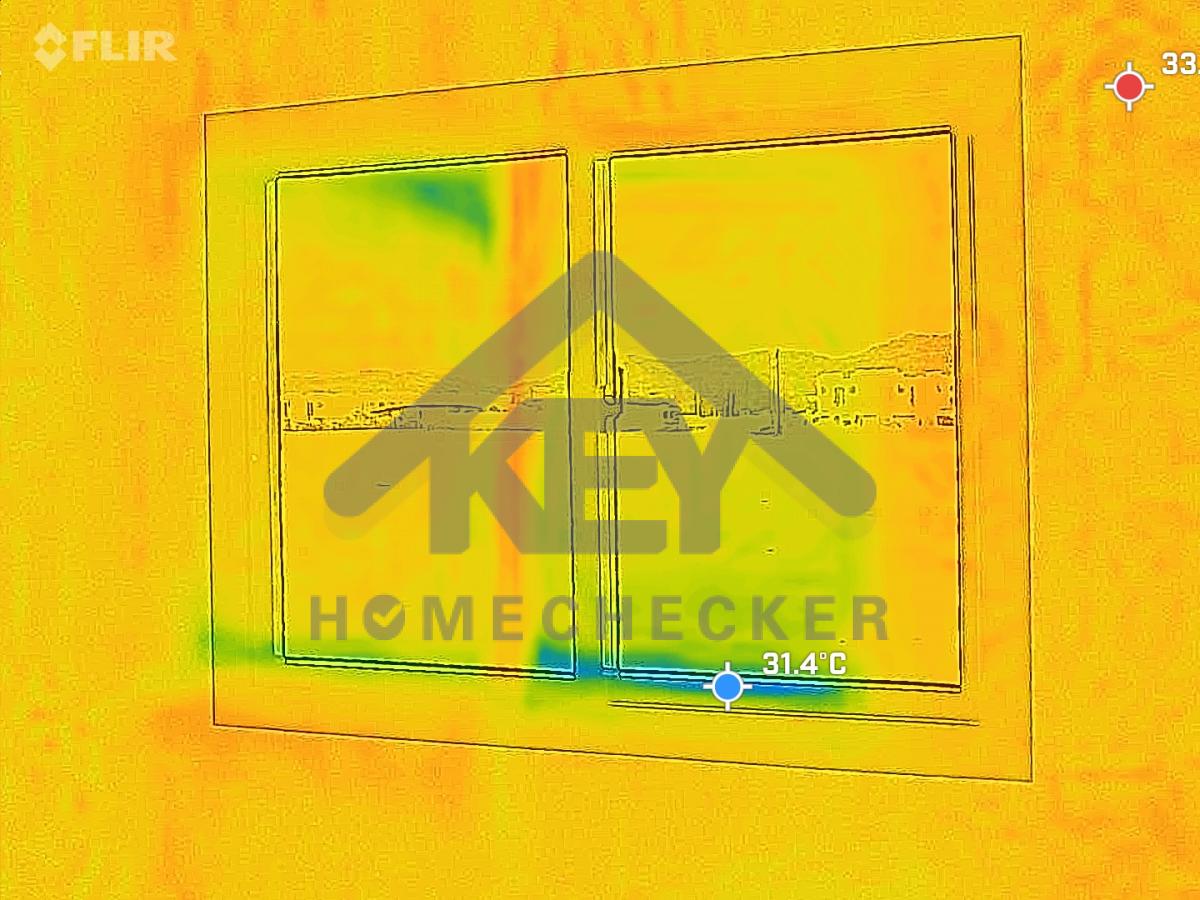

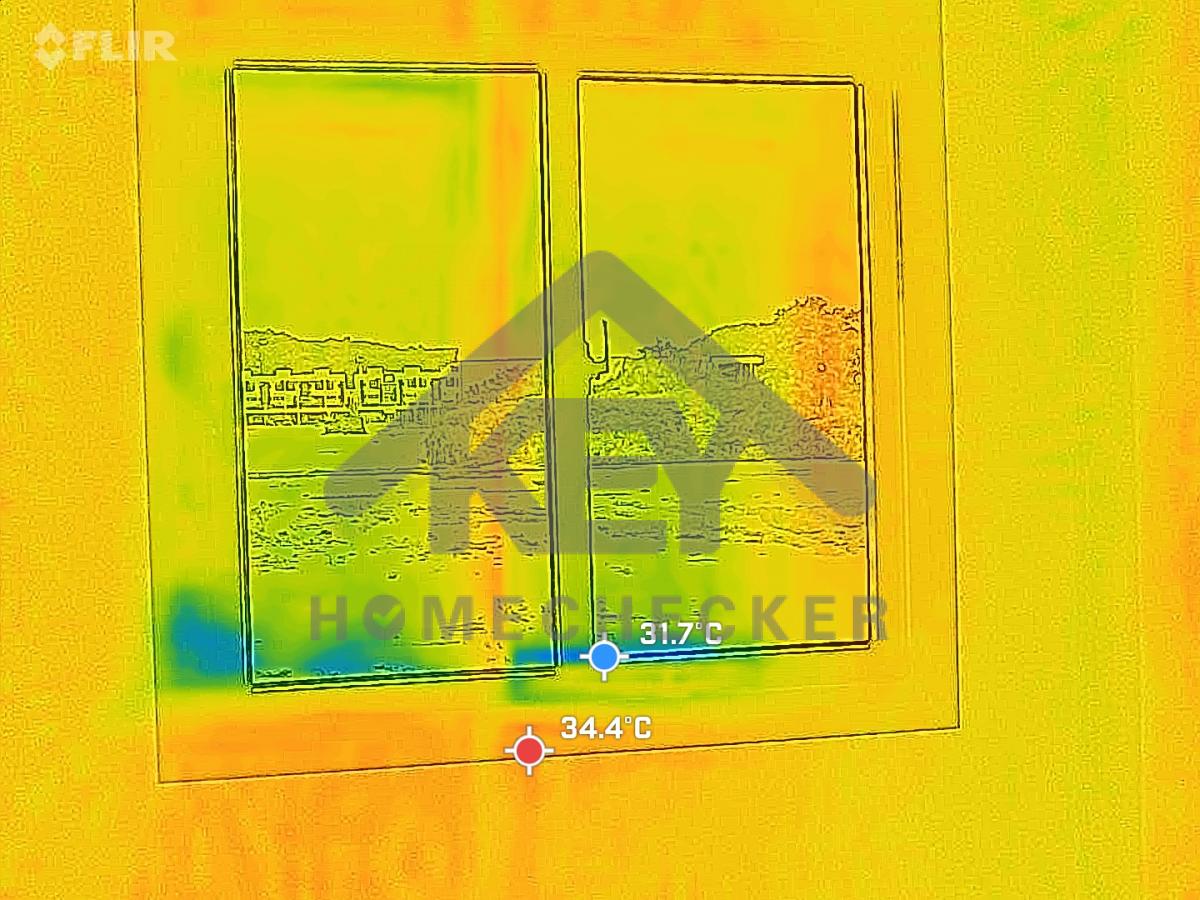

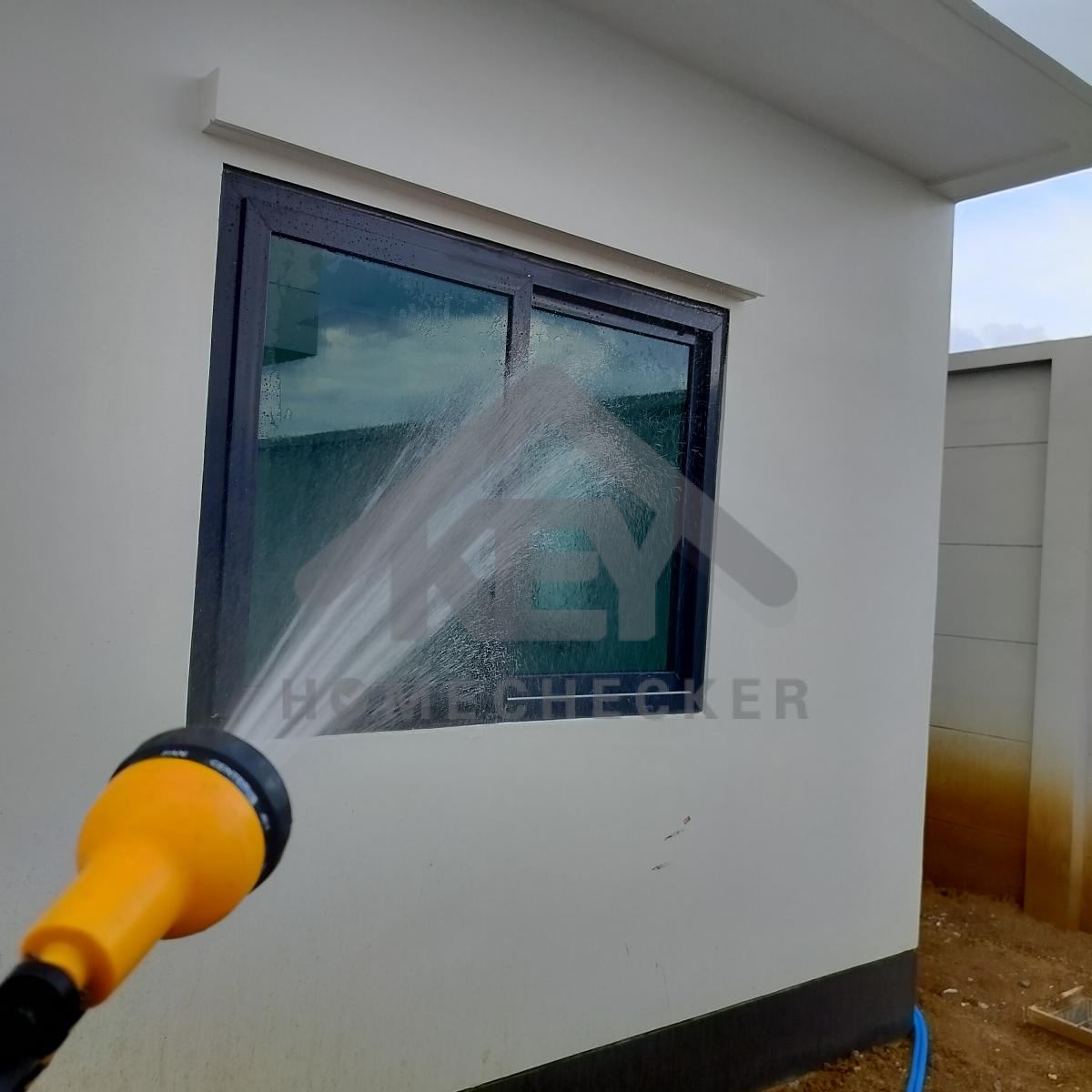

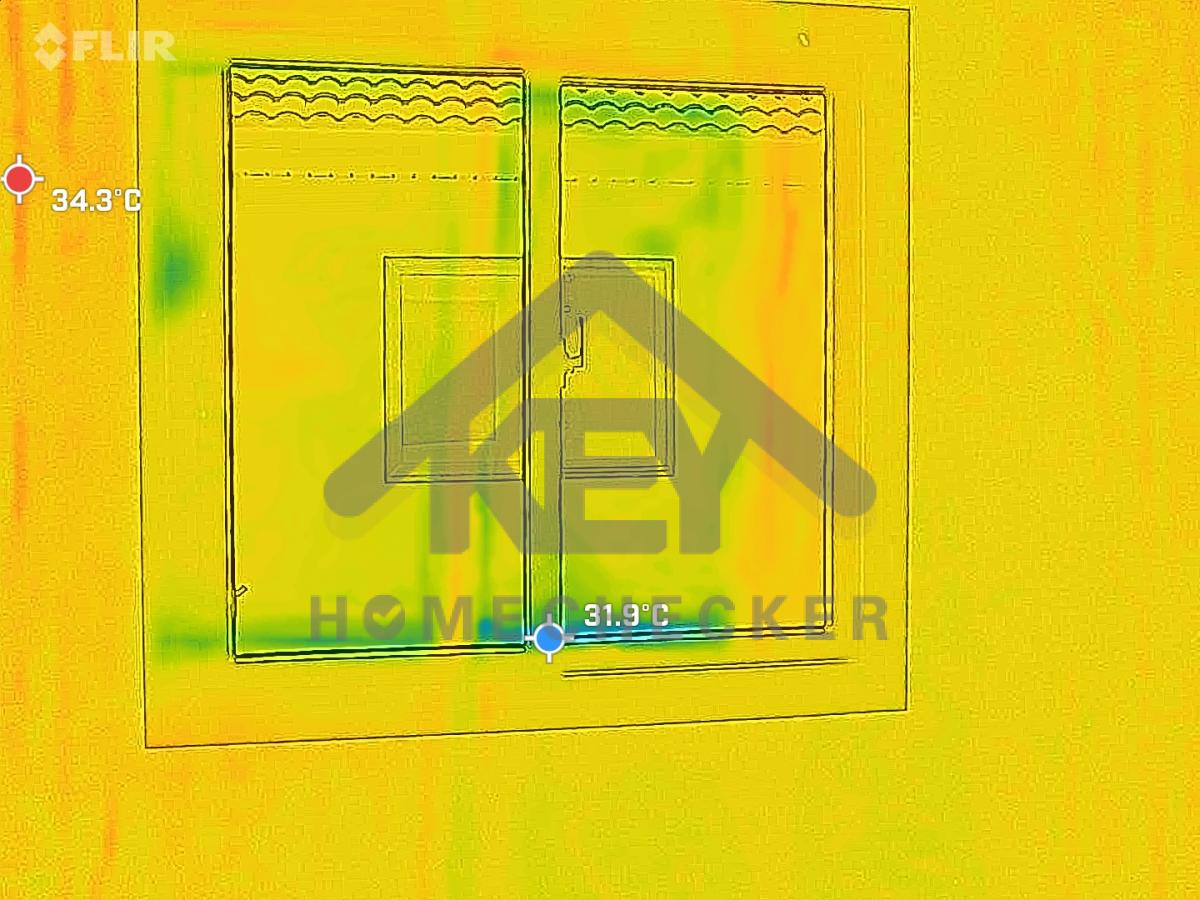

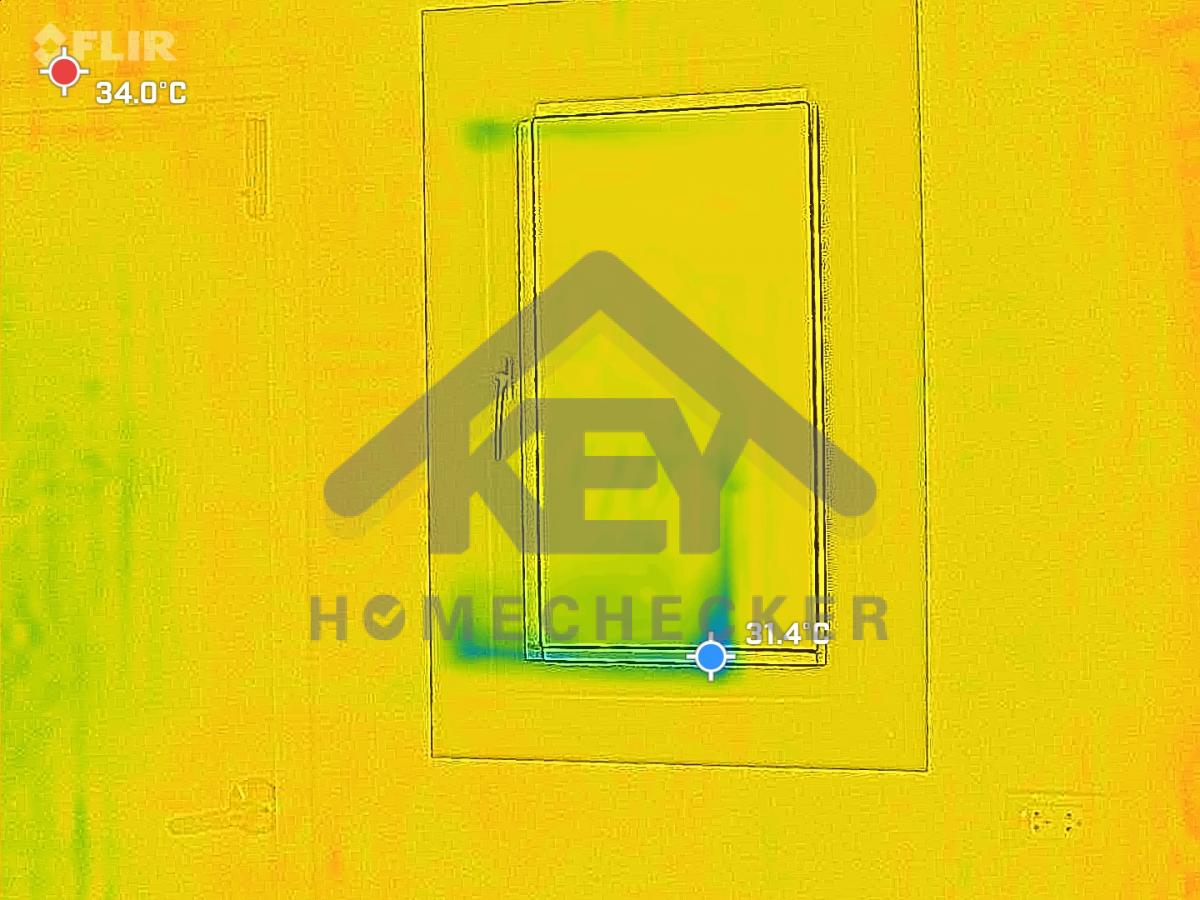

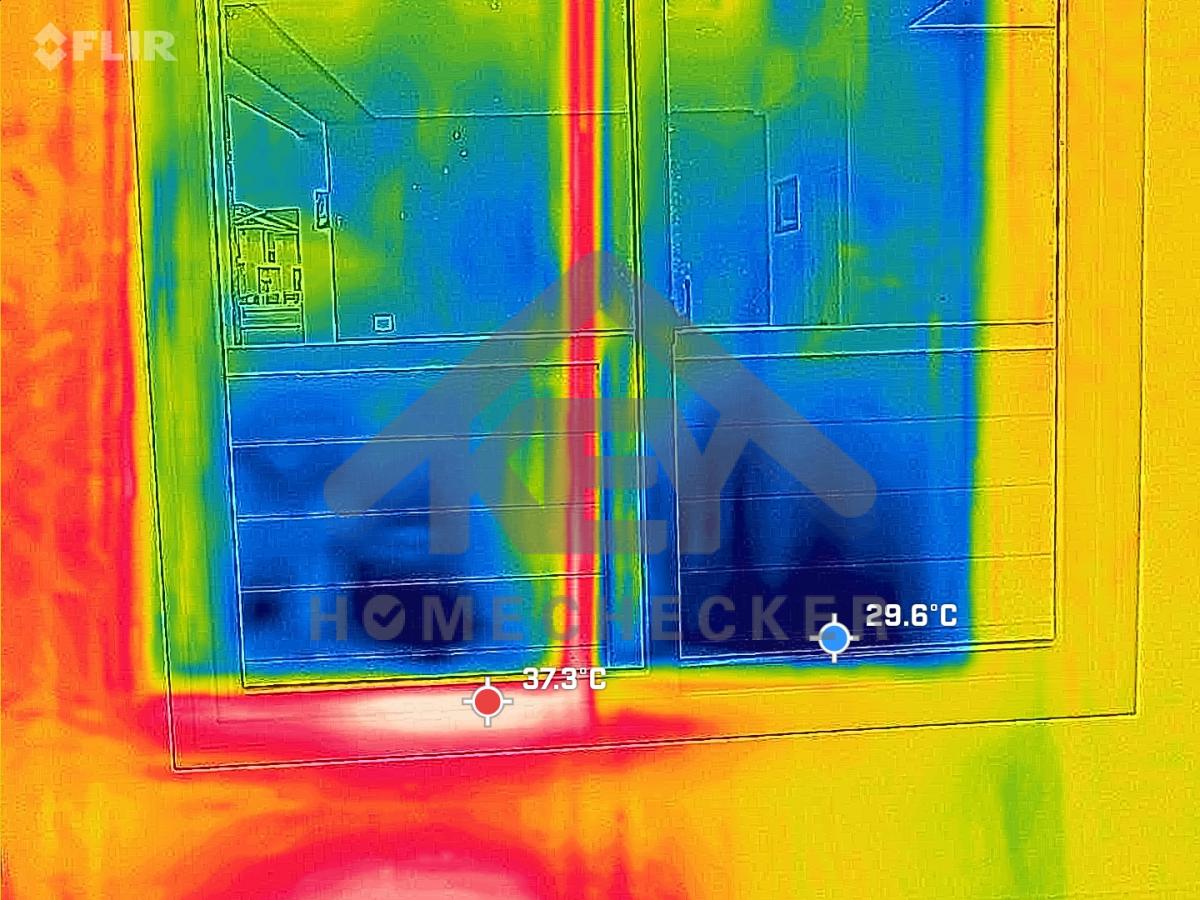

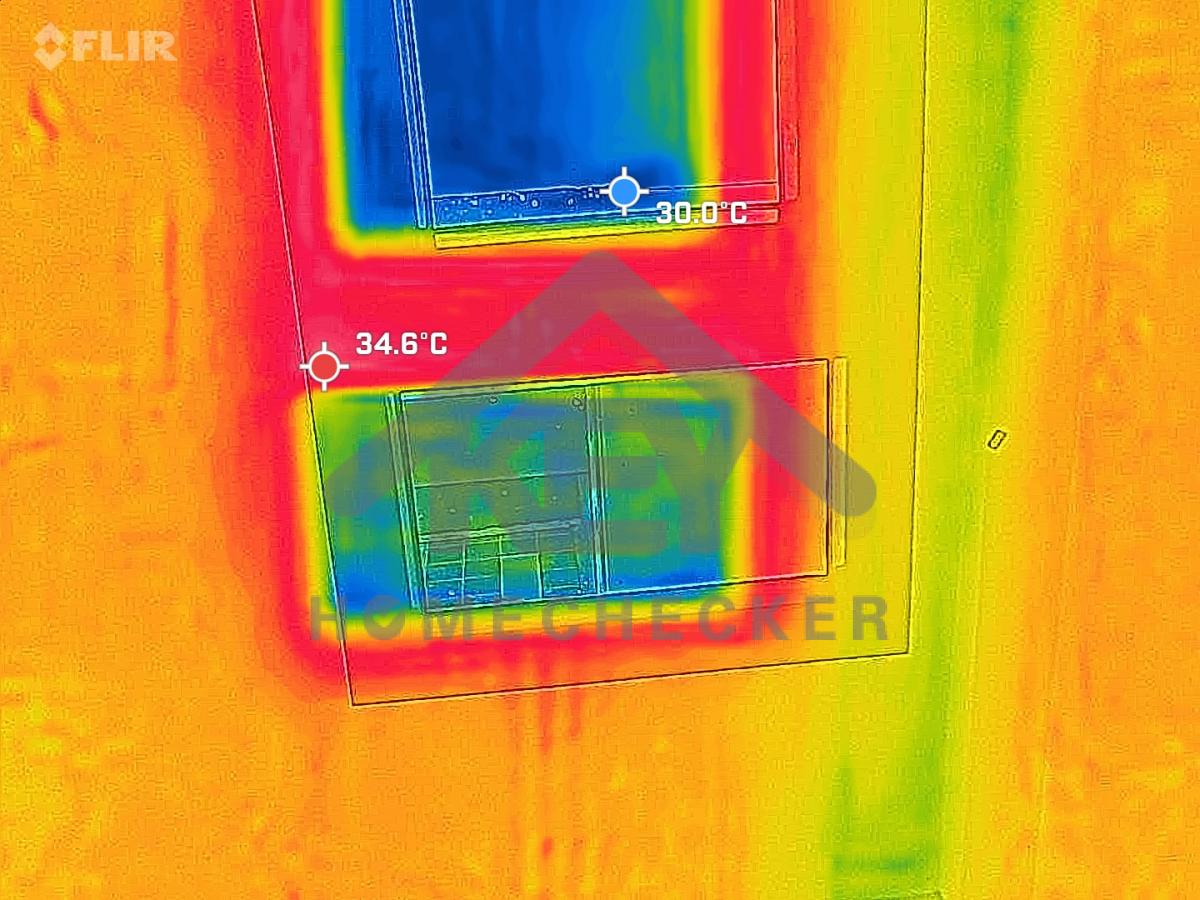

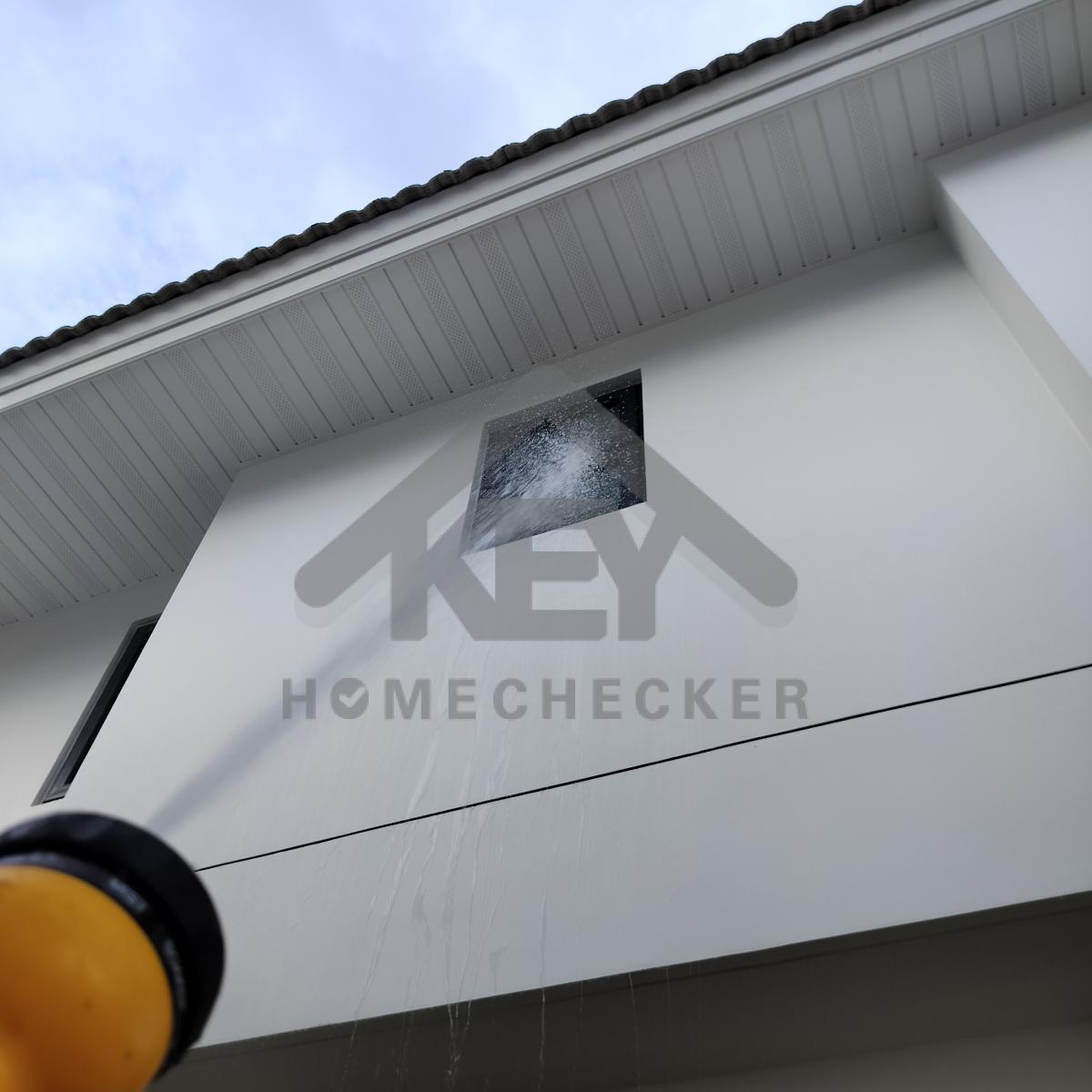

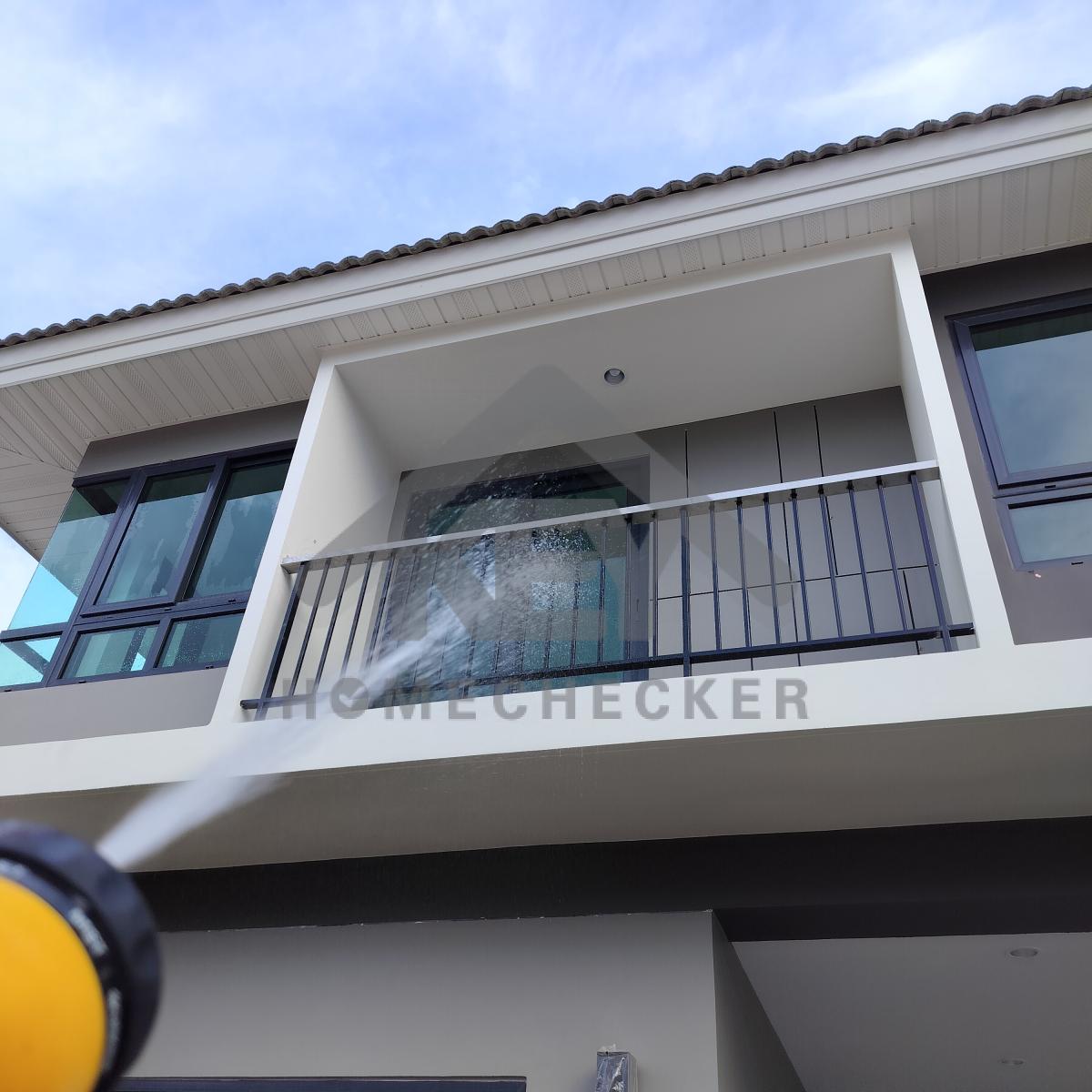

4. งานเทสน้ำ ประตูหน้าต่าง
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

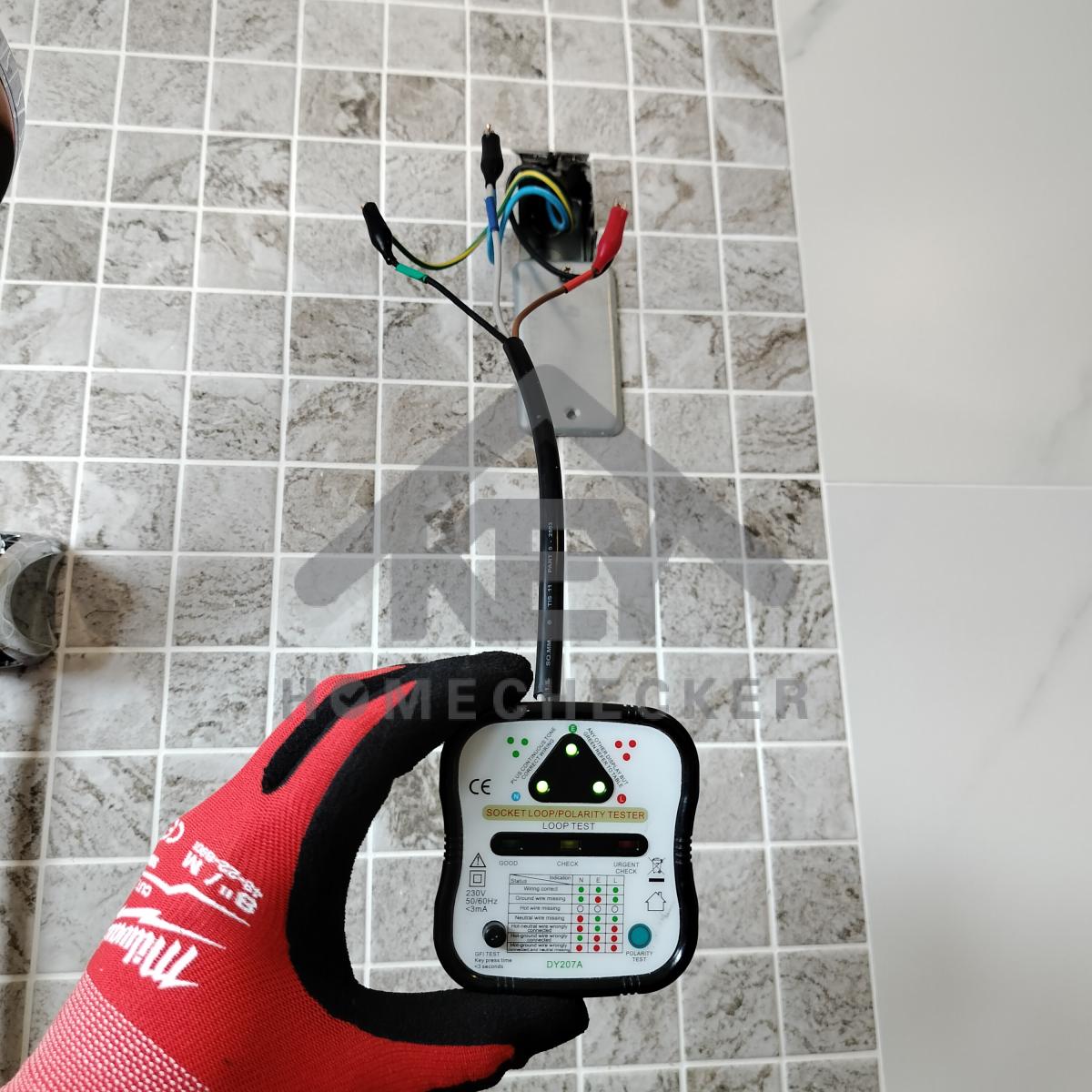

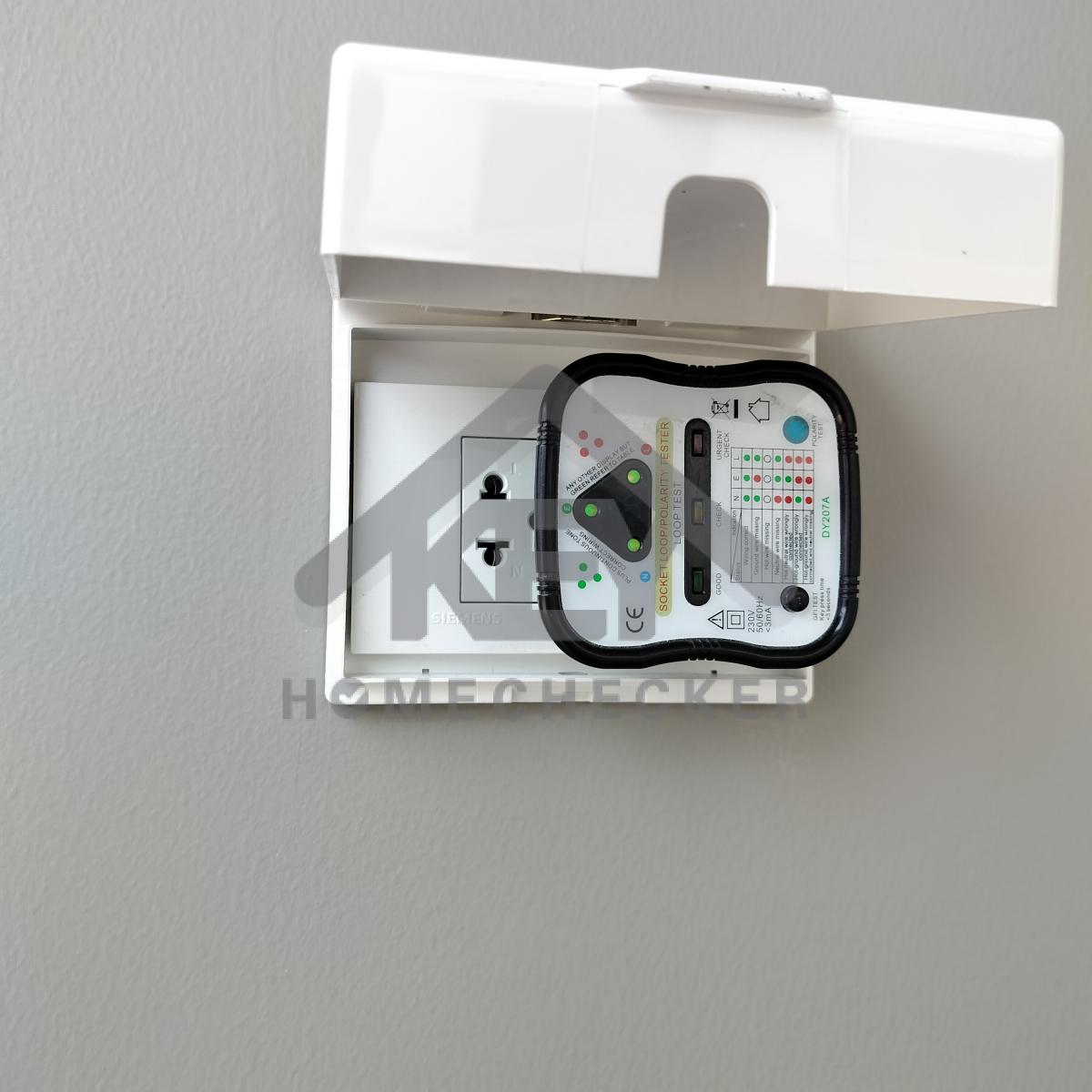

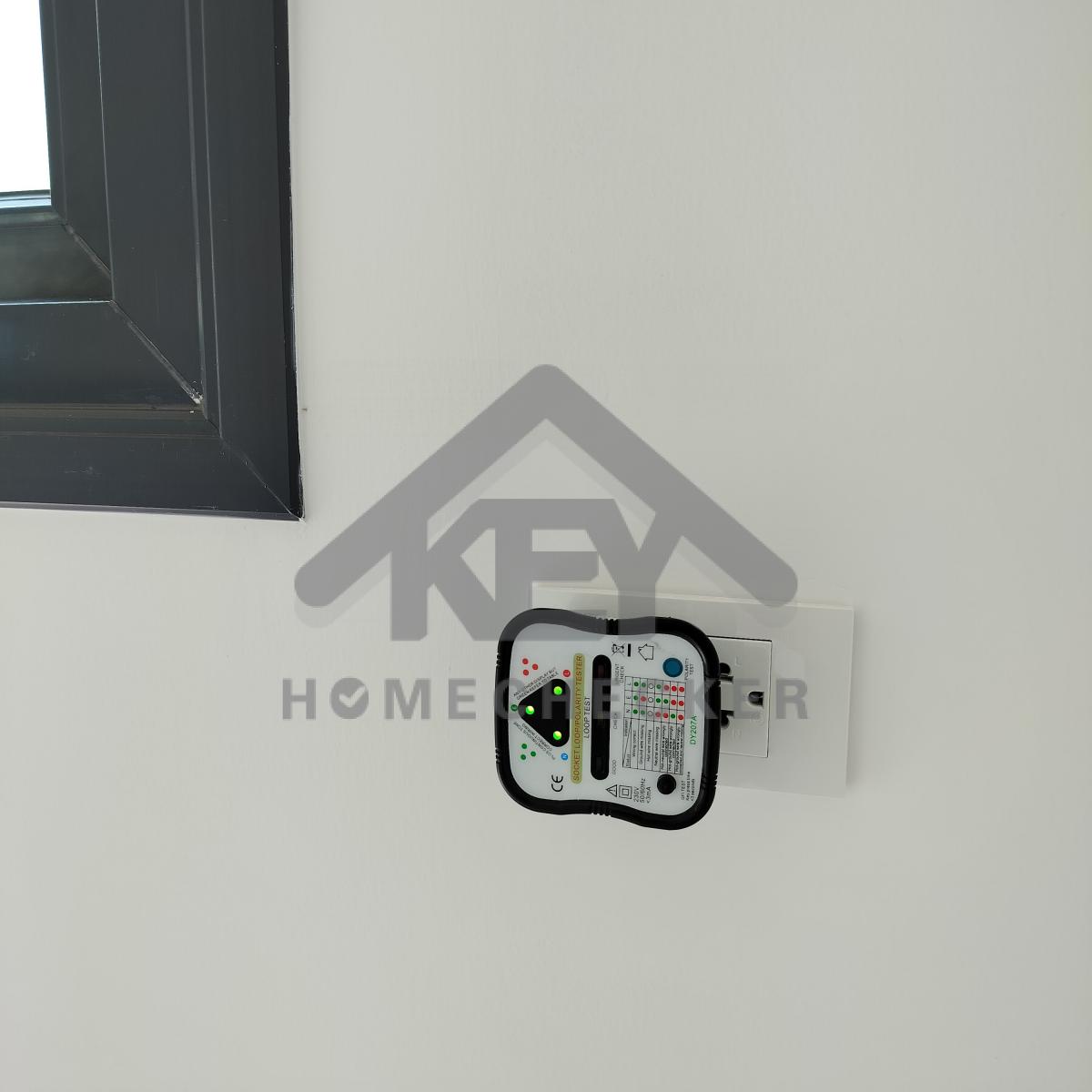

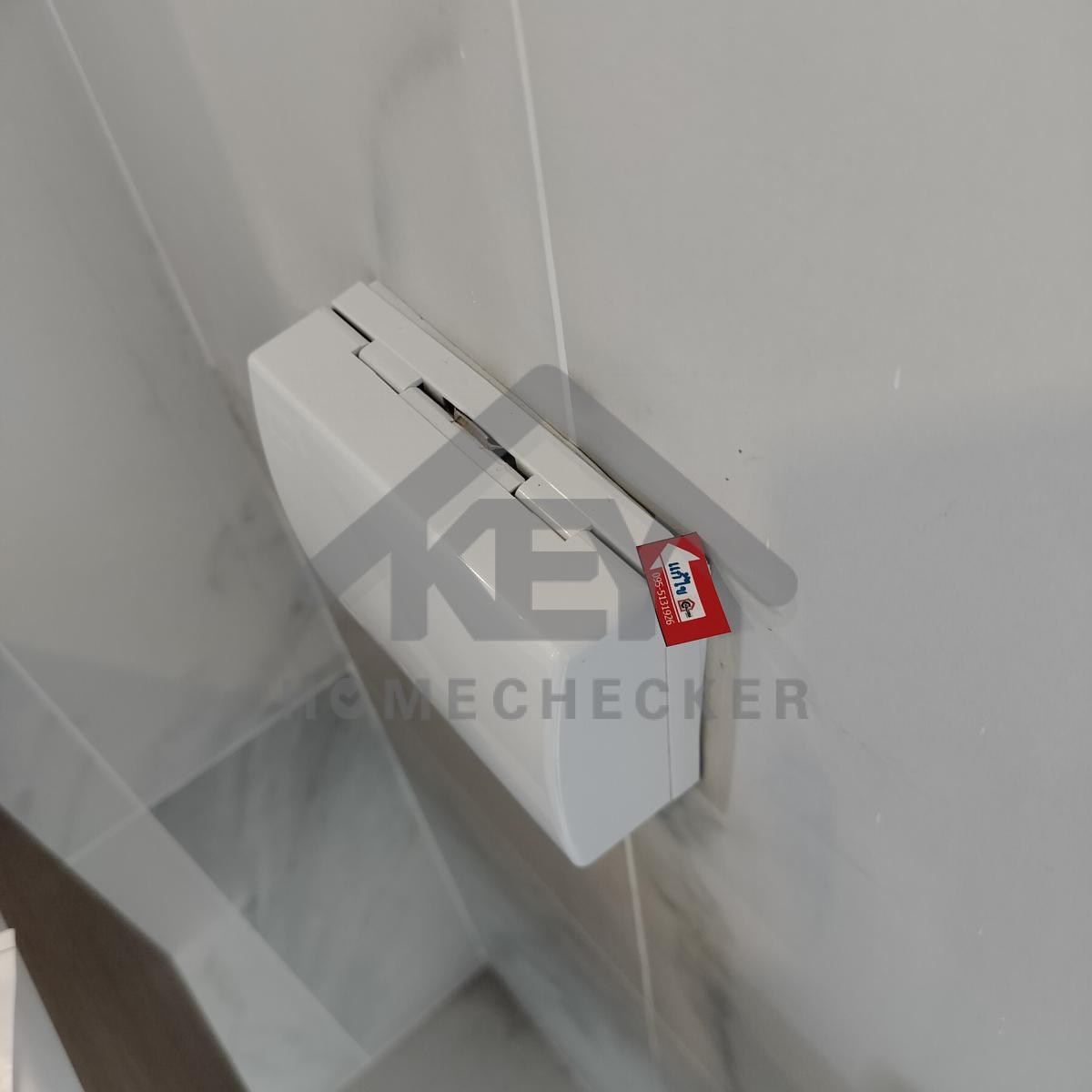

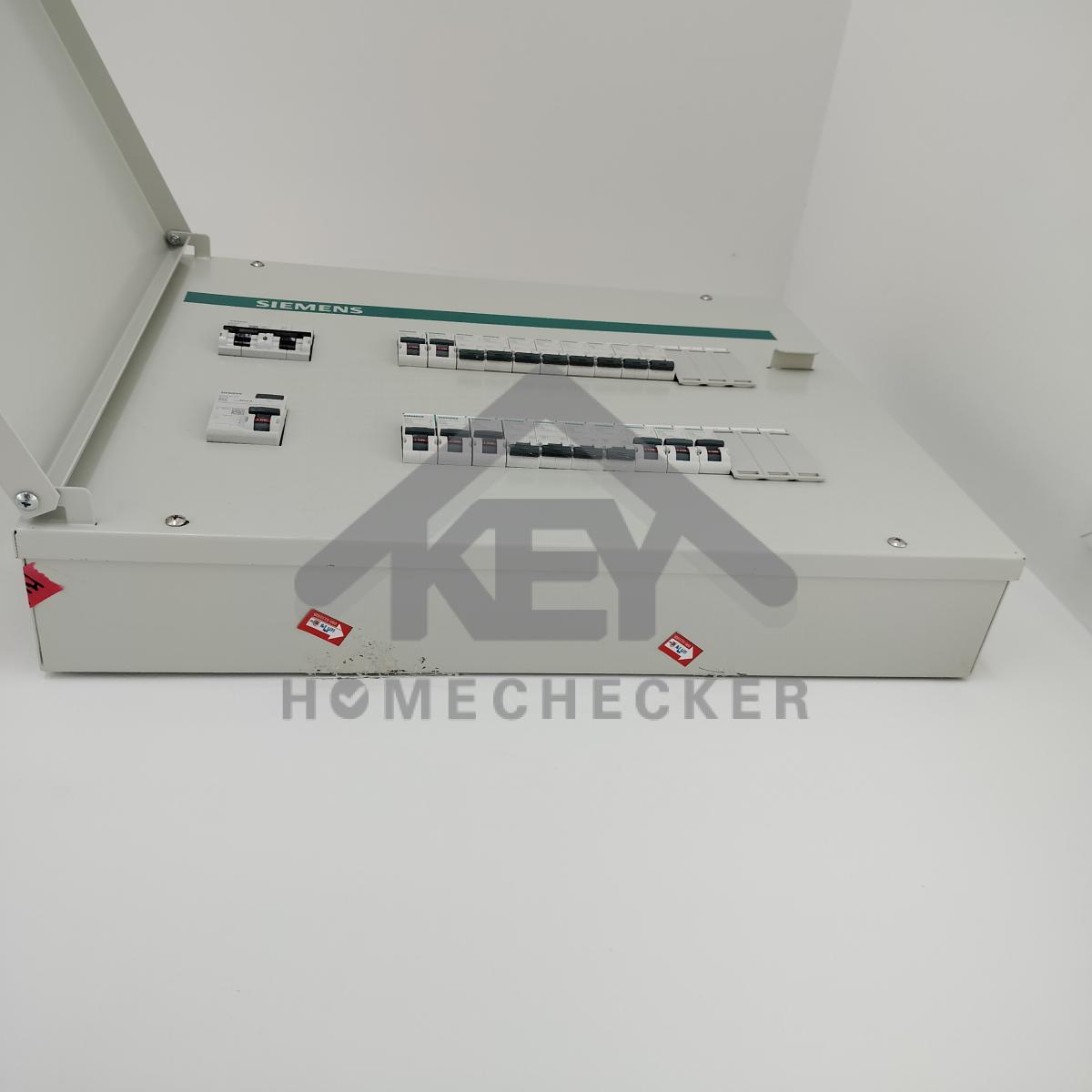

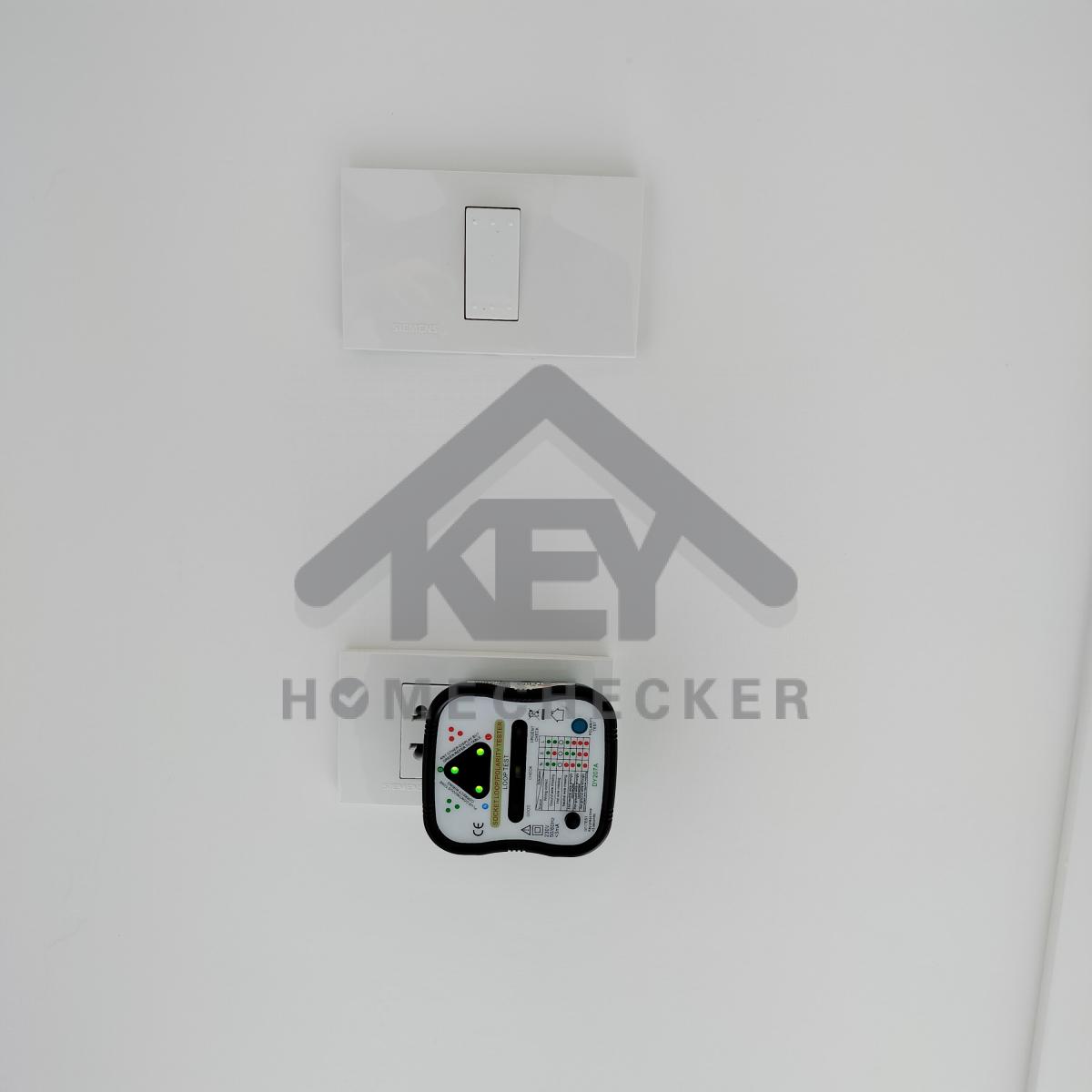

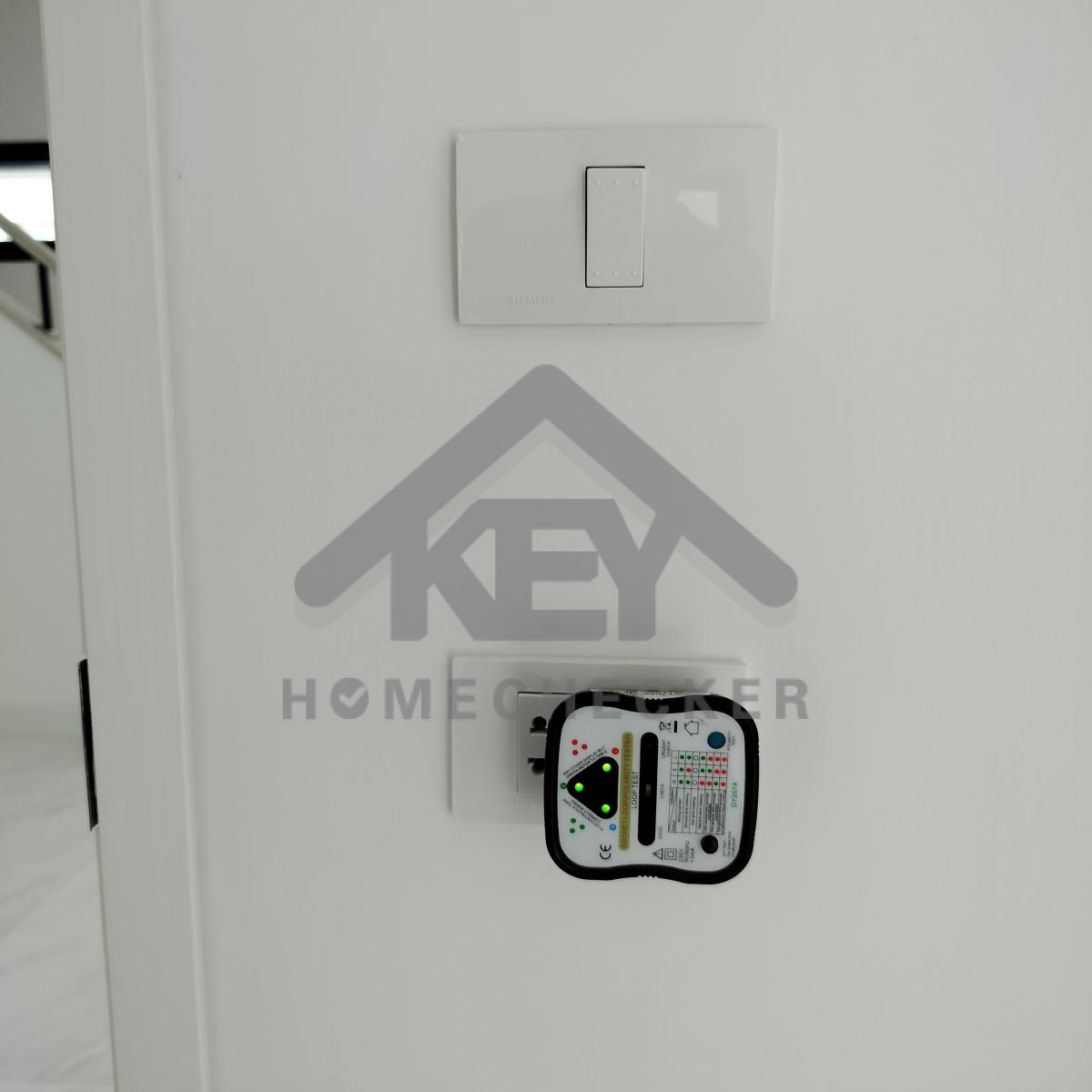

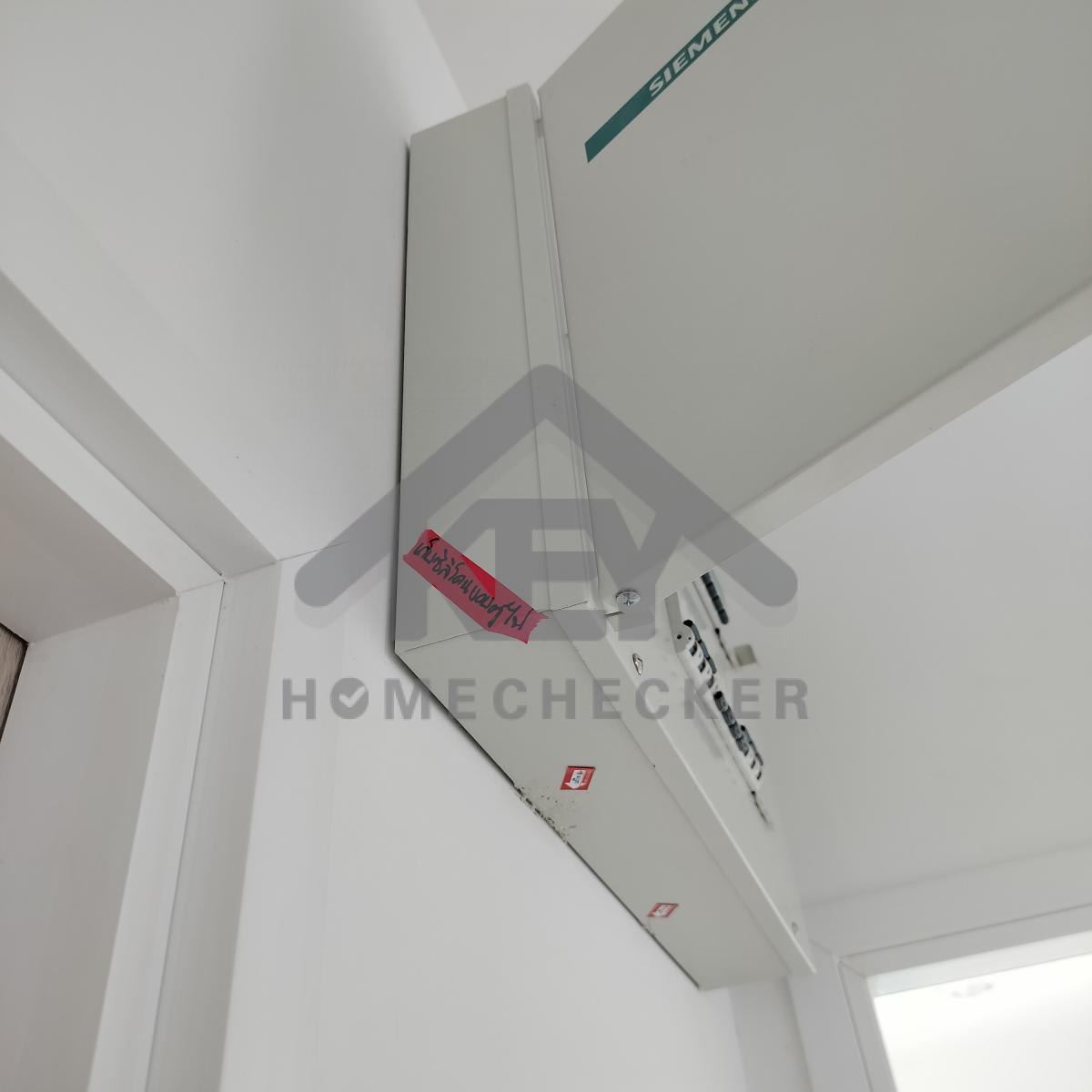

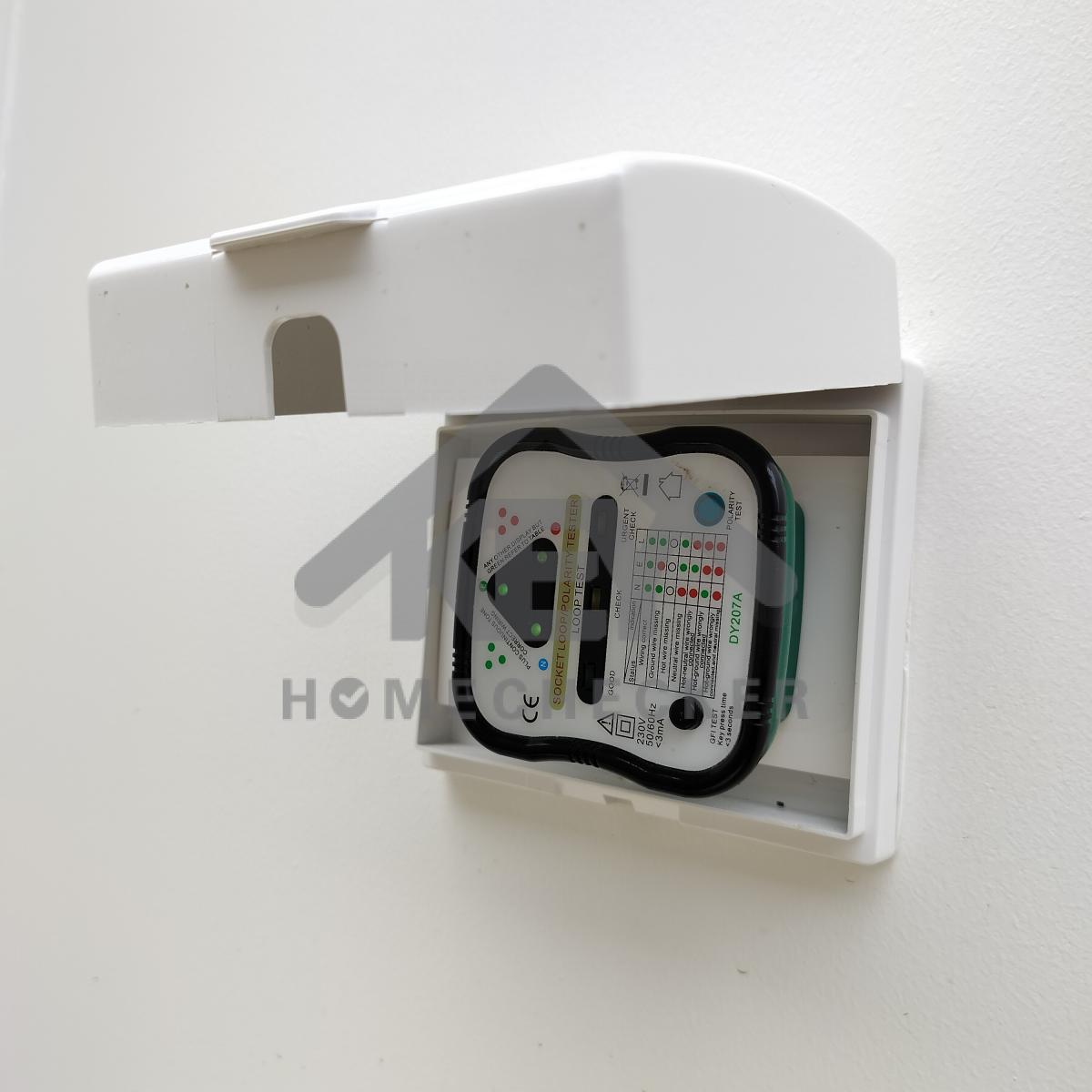

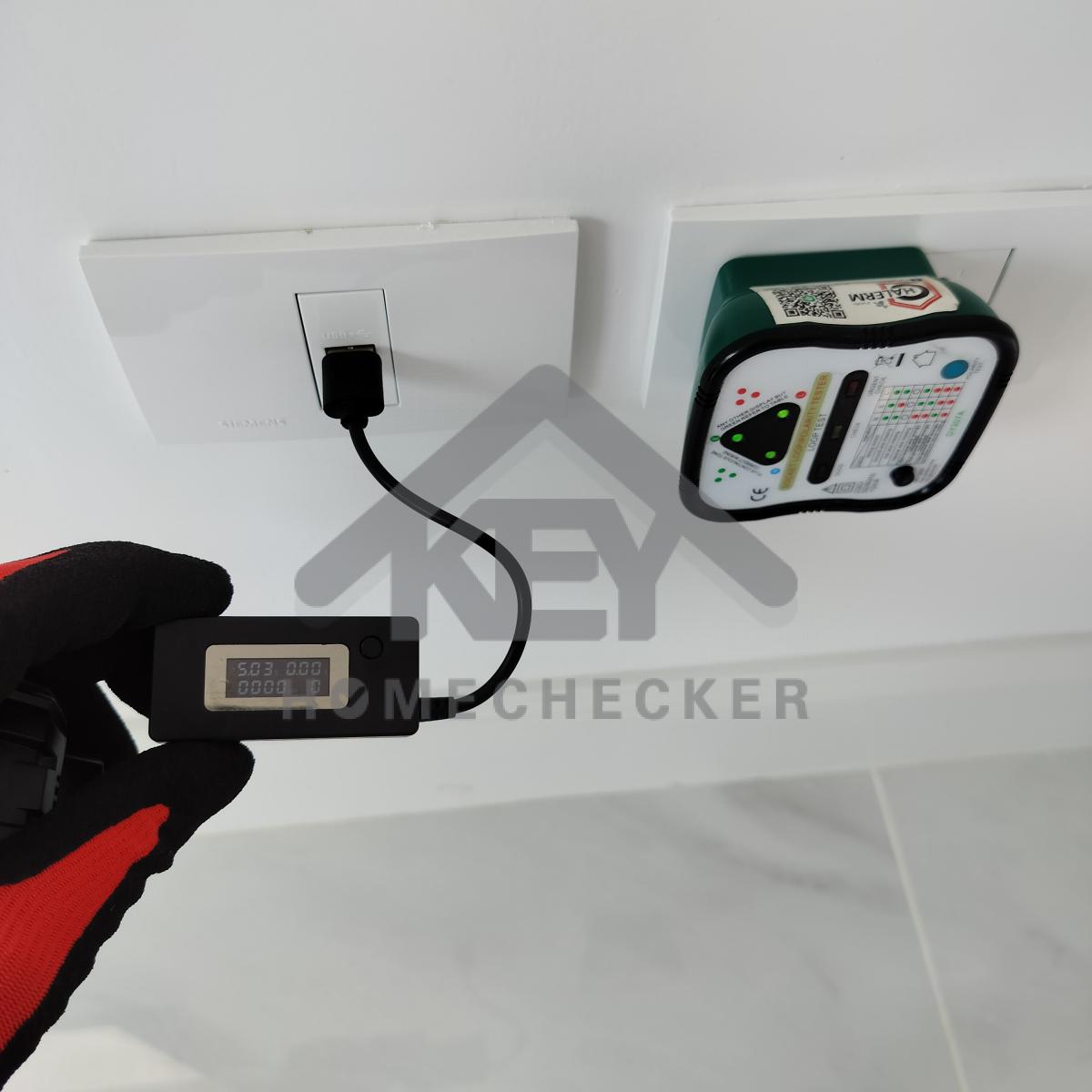

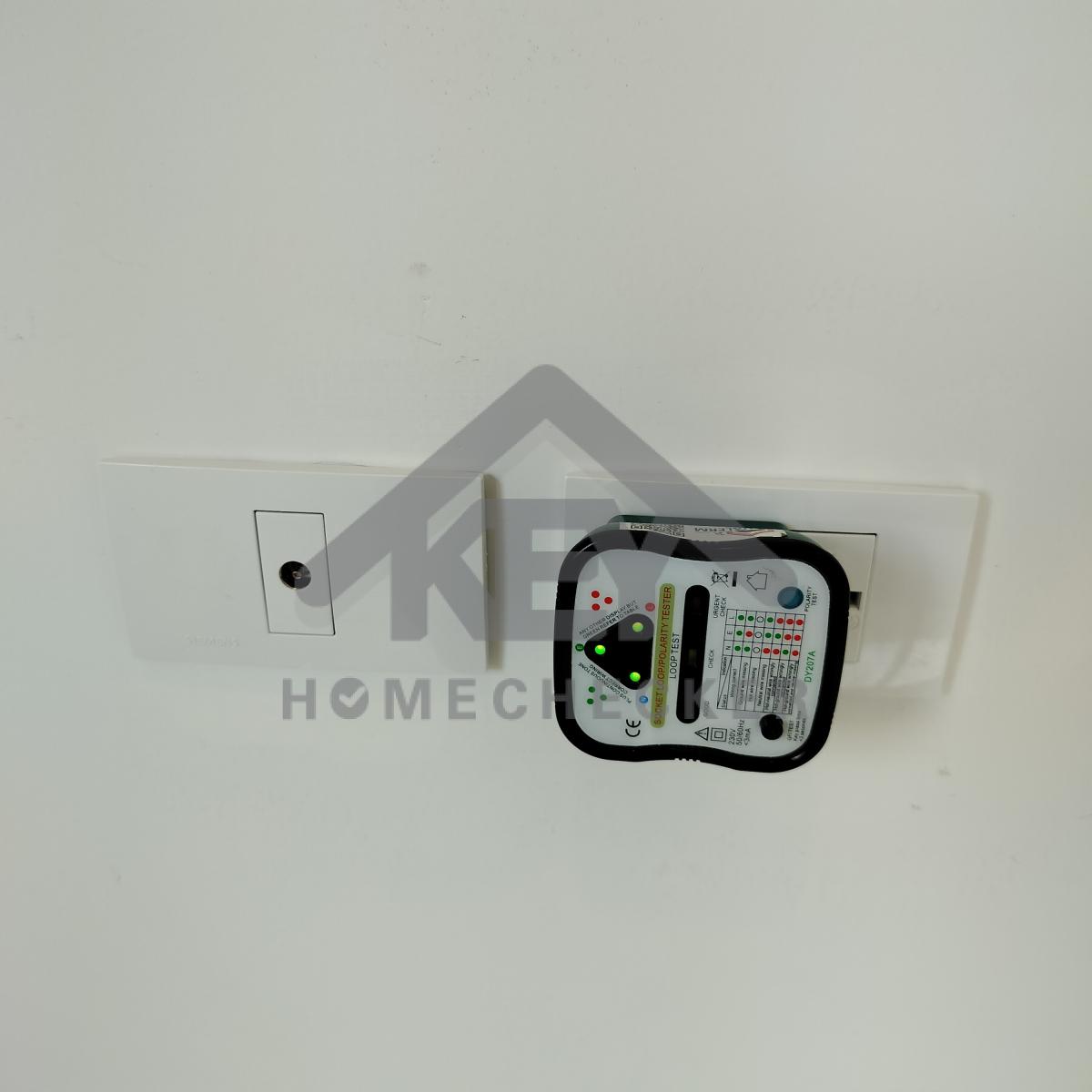

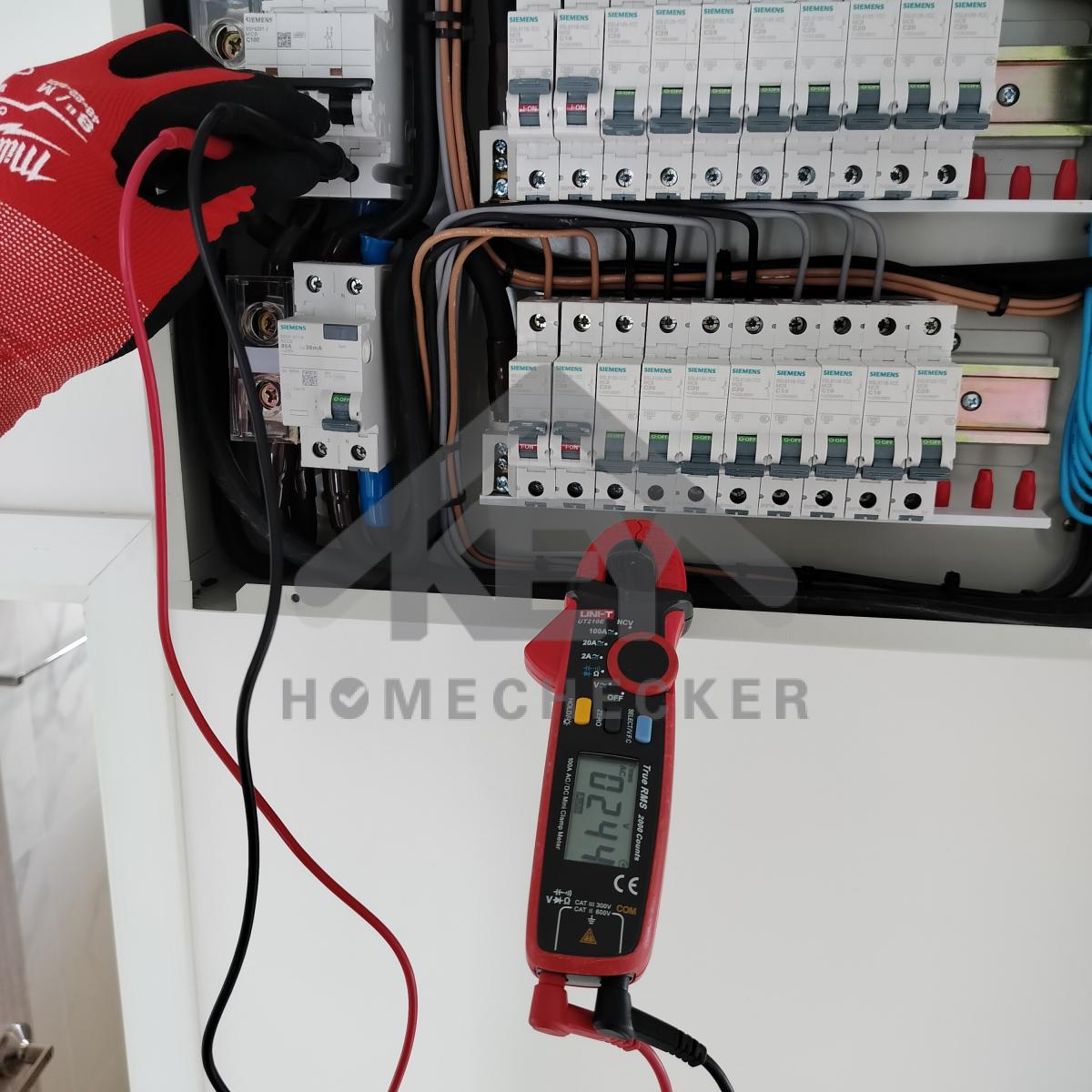

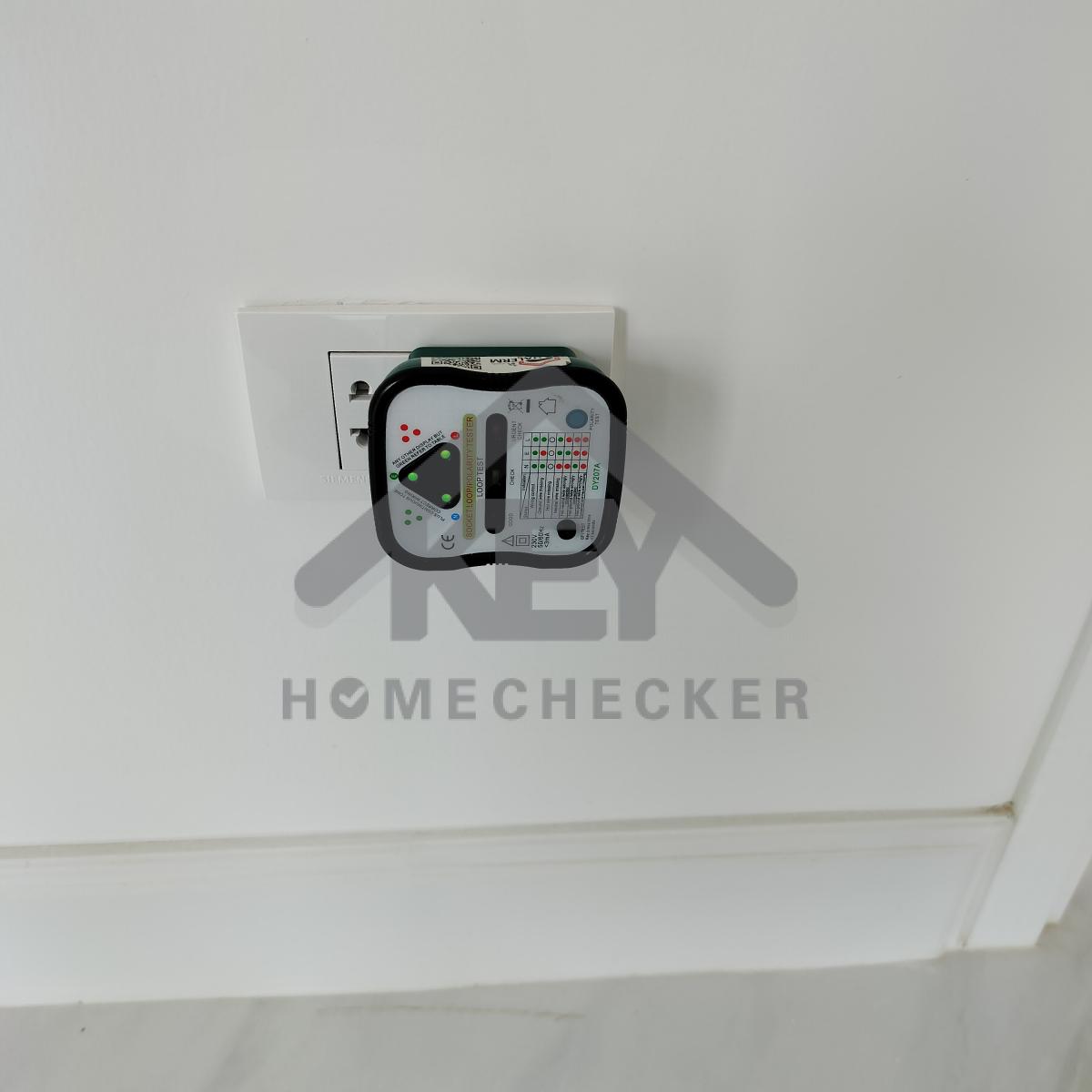

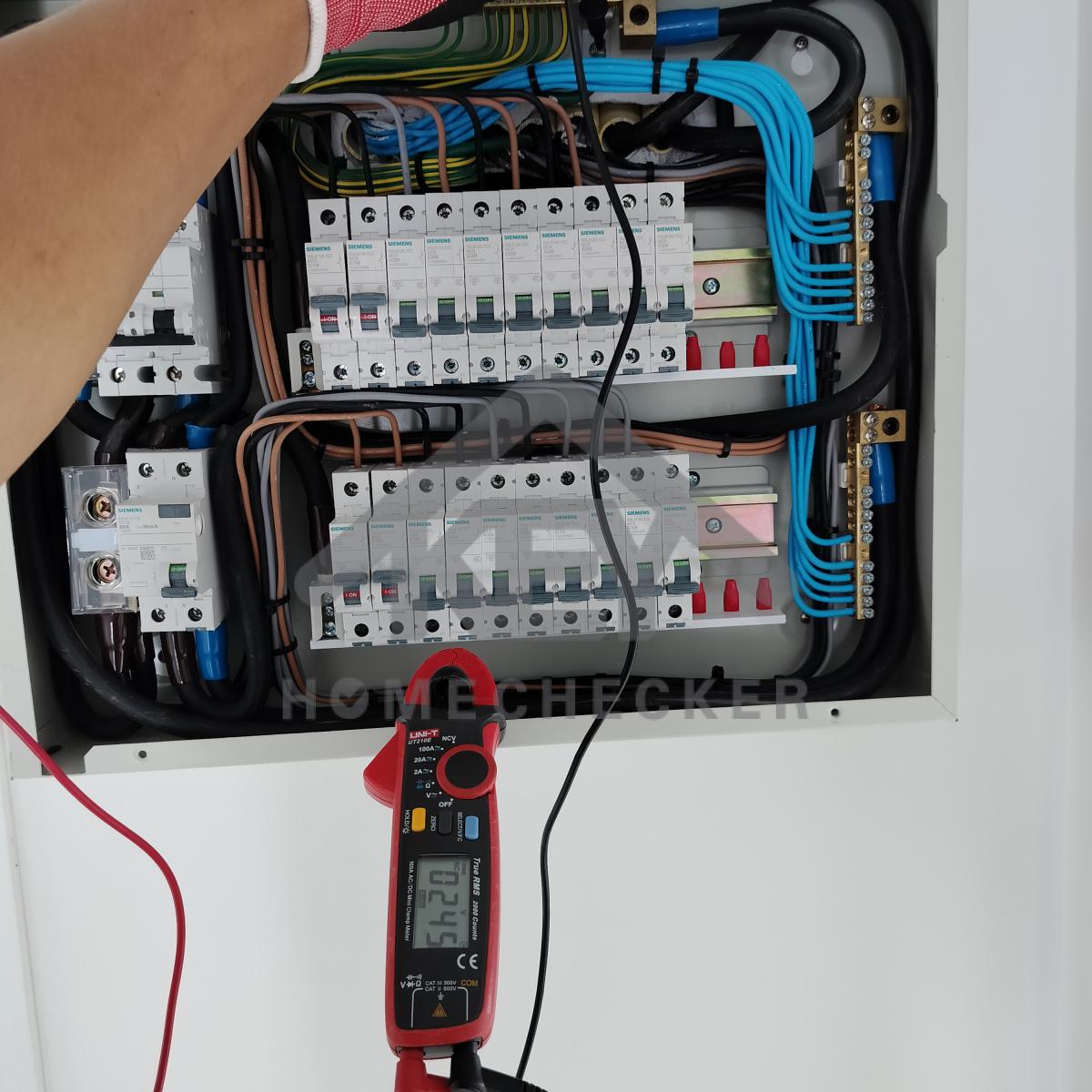

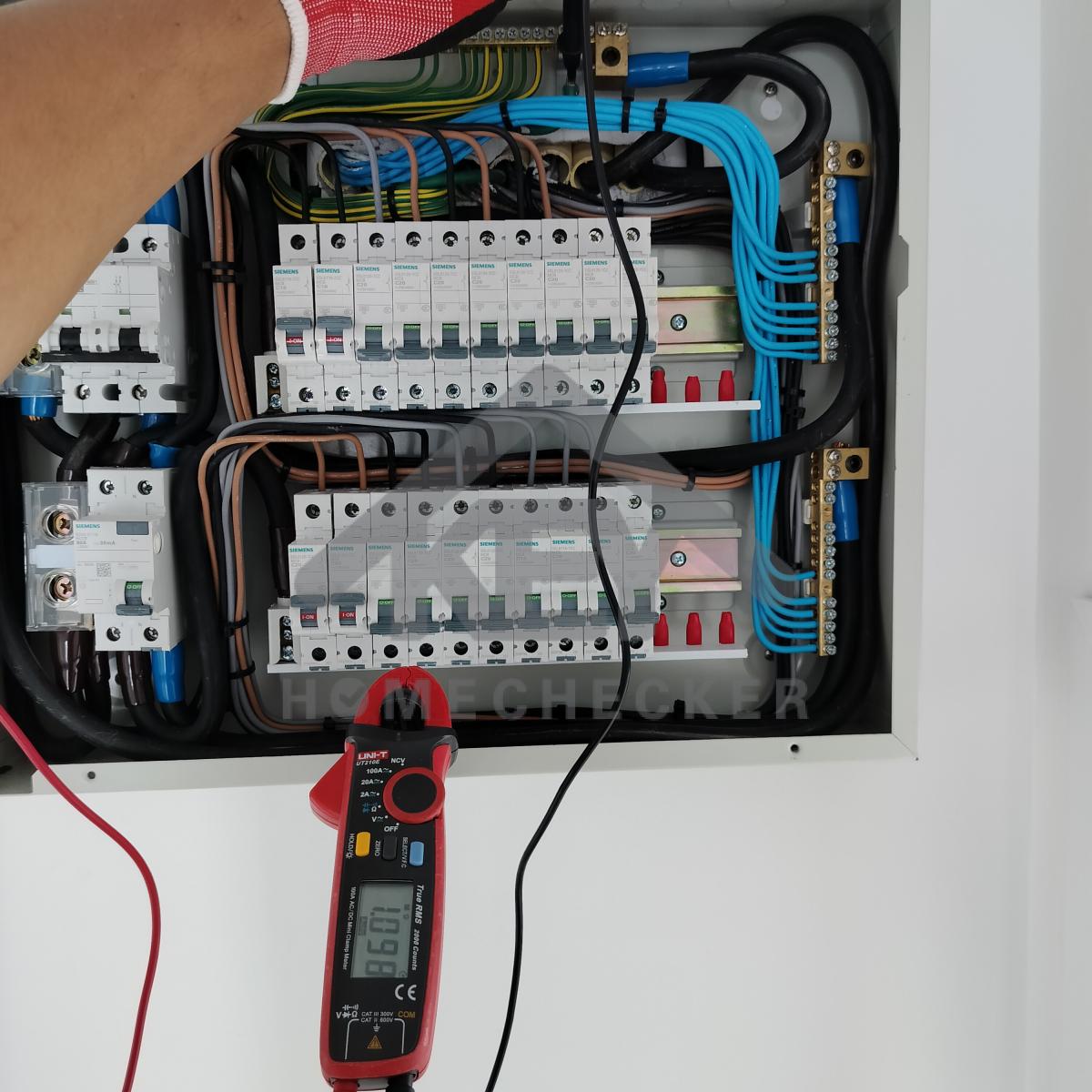

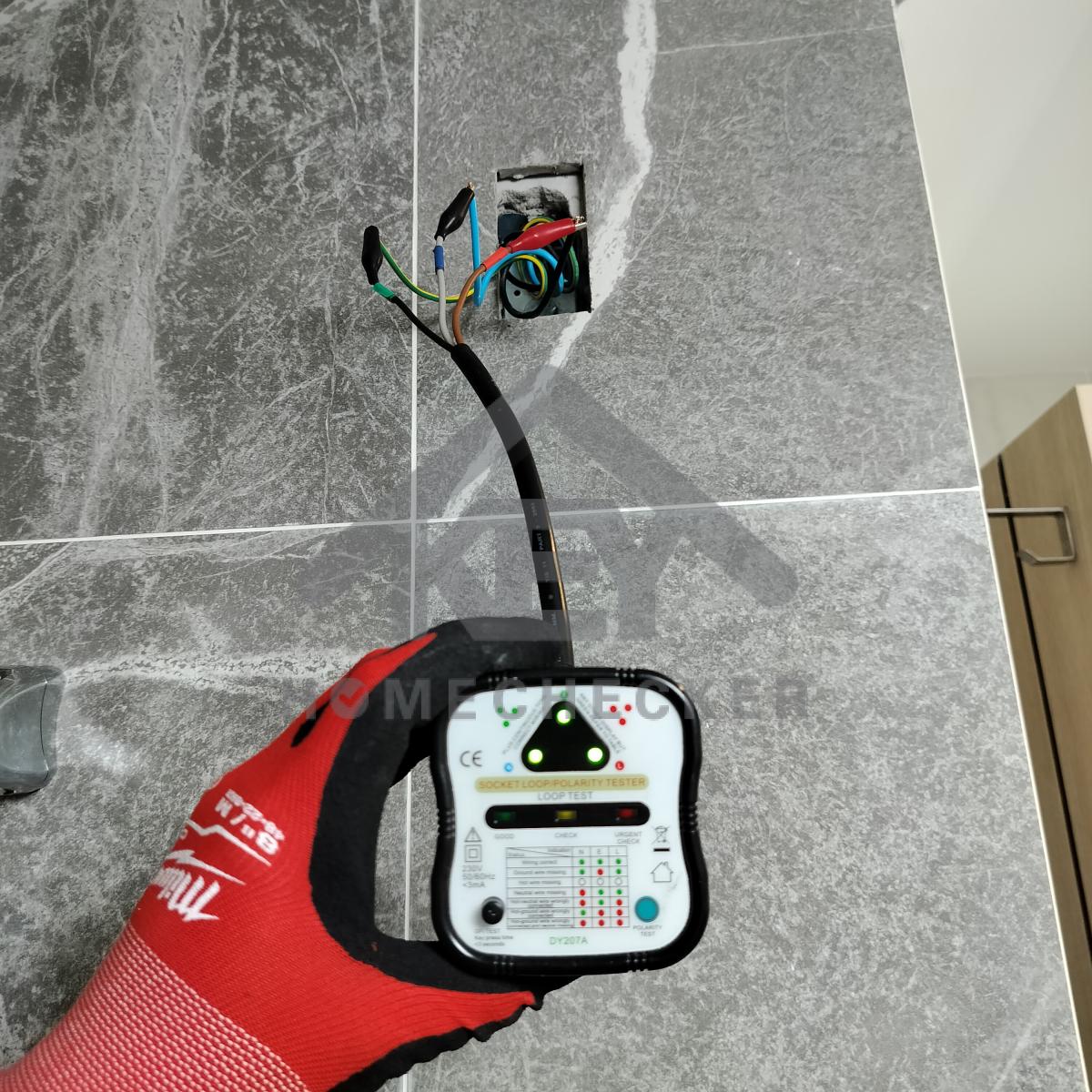

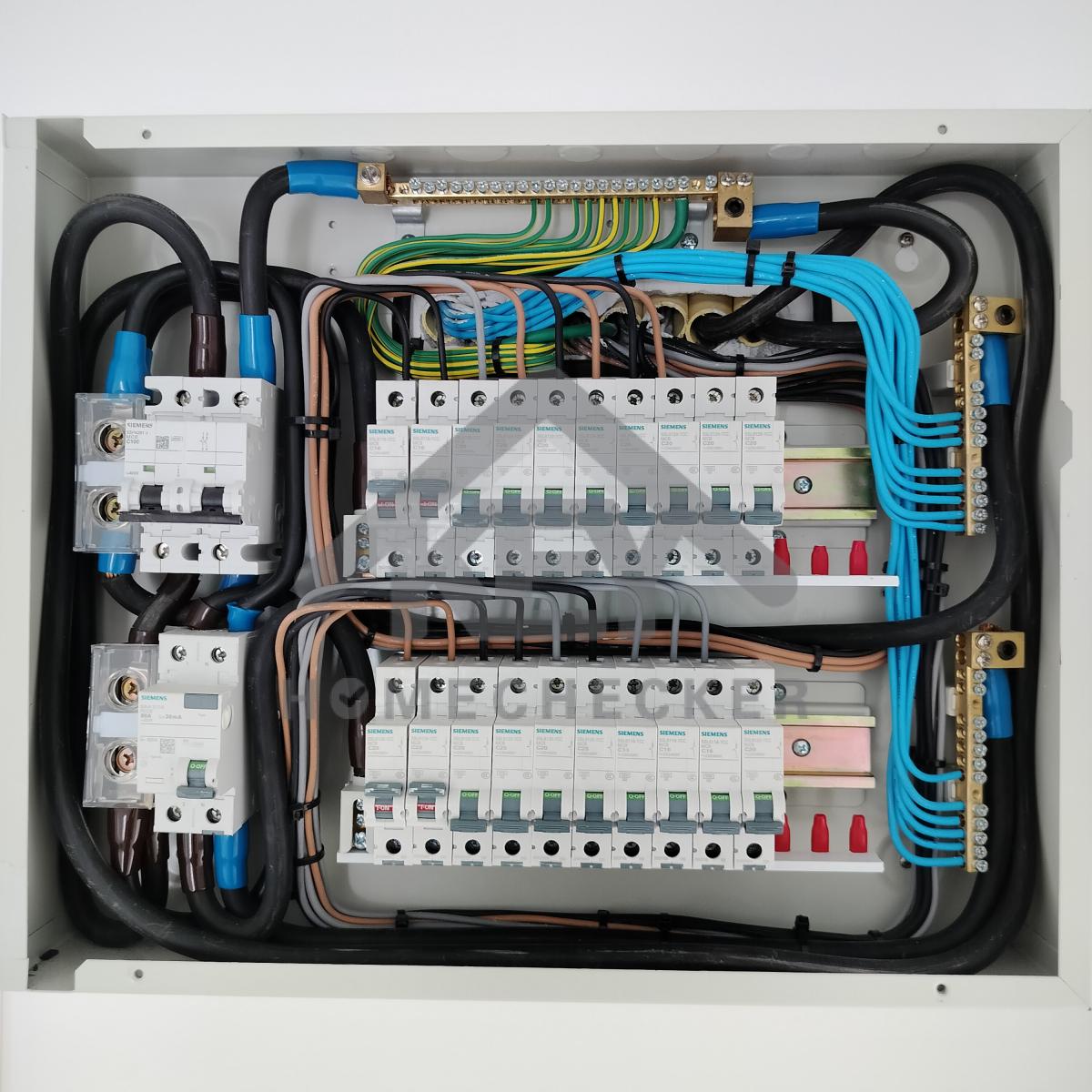

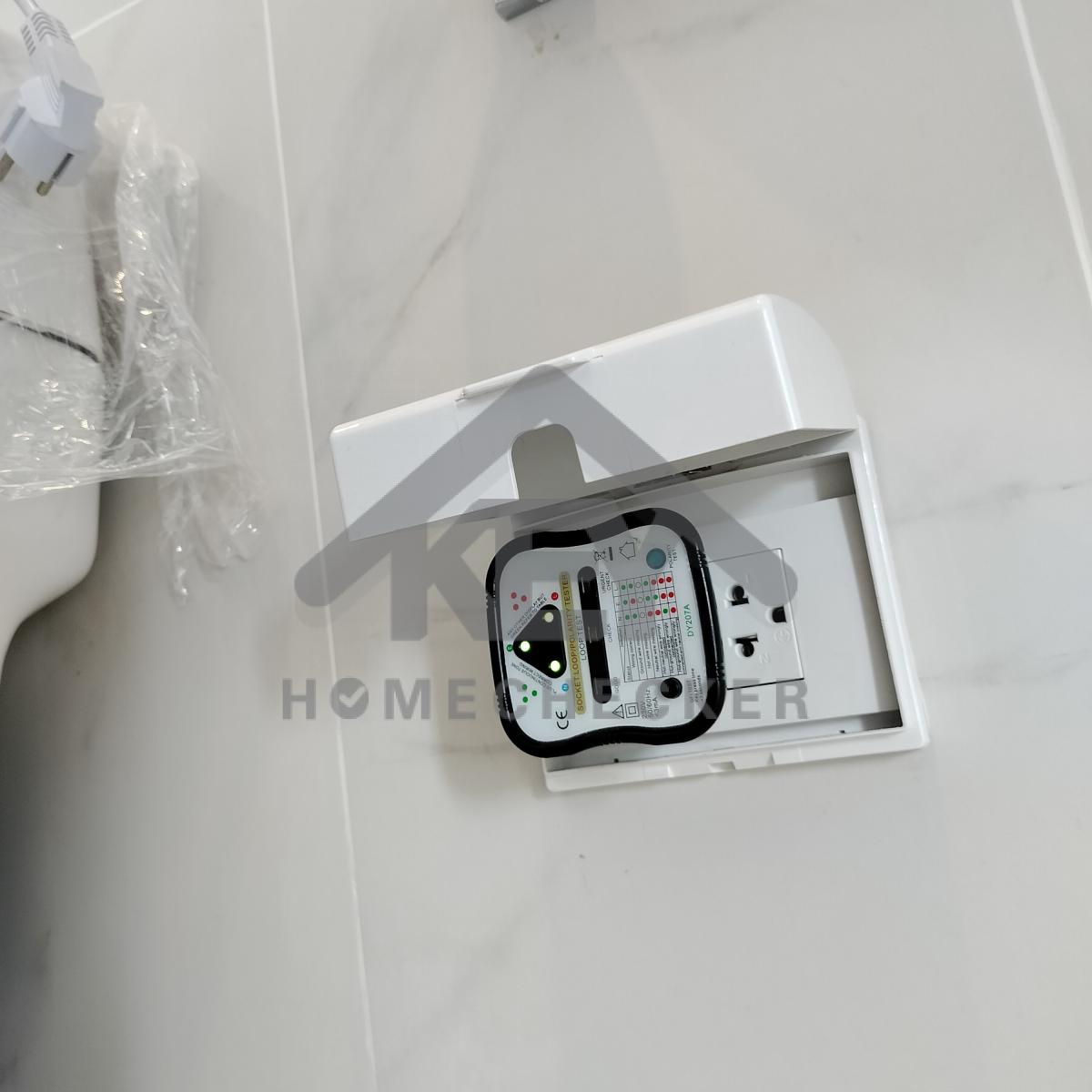

5. งานไฟฟ้าและระบบความปลอดภัย
แก้ไข เก็บรอยเก็บสีขอบตู้ไฟให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบรอบตู้ไฟ เพื่อป้องกันมด สัตว์หรือแมลงเข้าอยู่อาศัยภายในตู้ควบคุมไฟฟ้า
แก้ไข ติดสติ๊กเกอร์แผงไฟให้ครบและให้ถูกต้อง
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

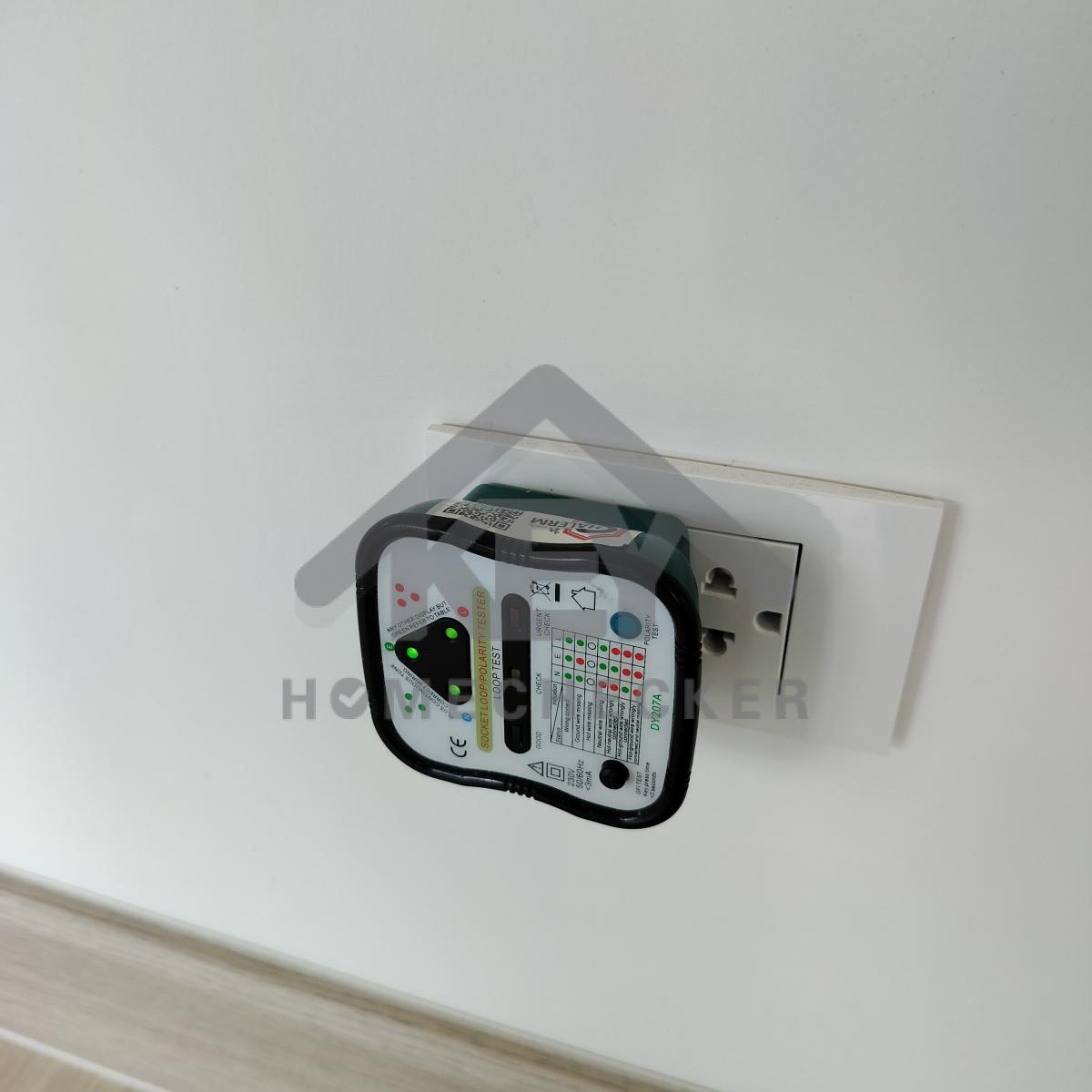

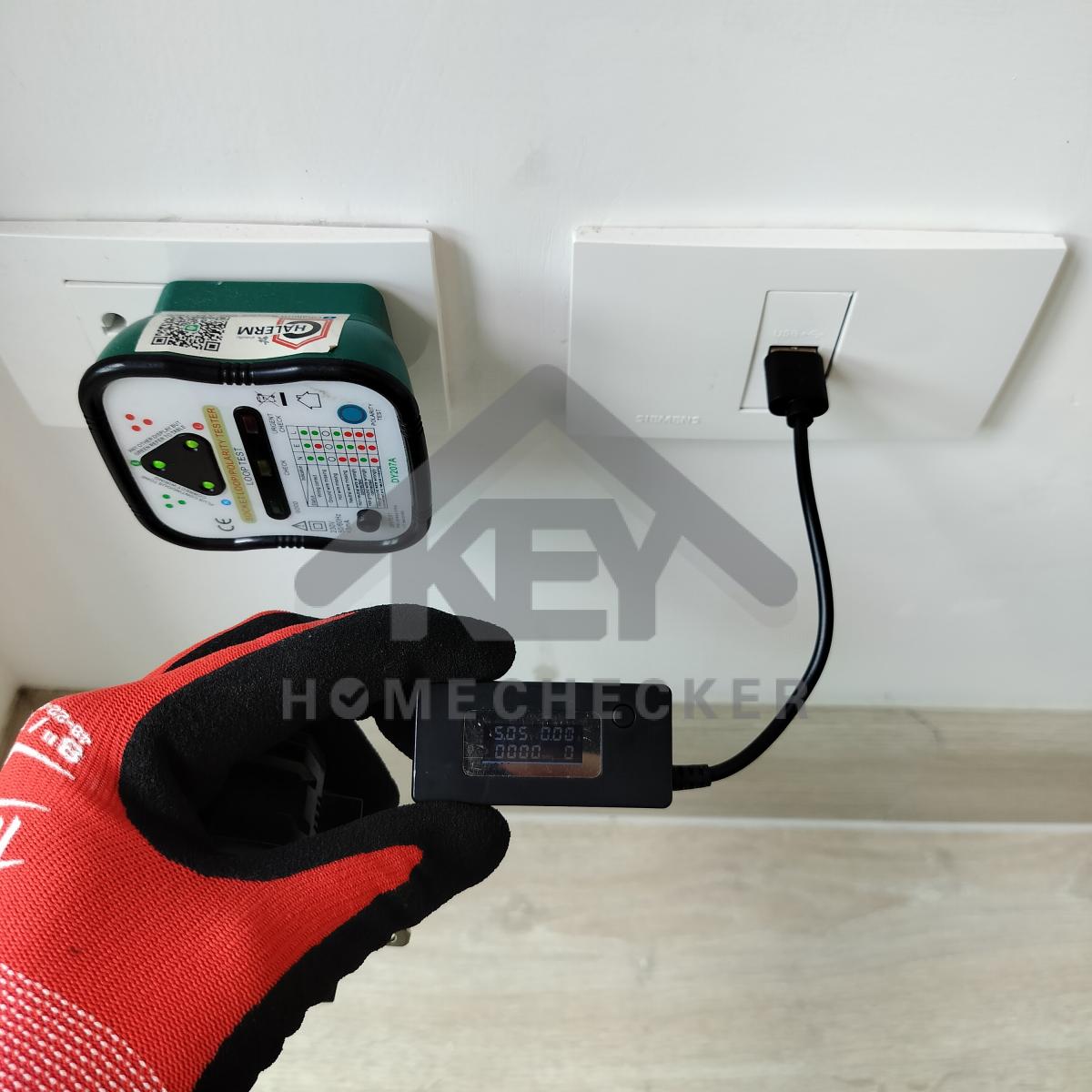

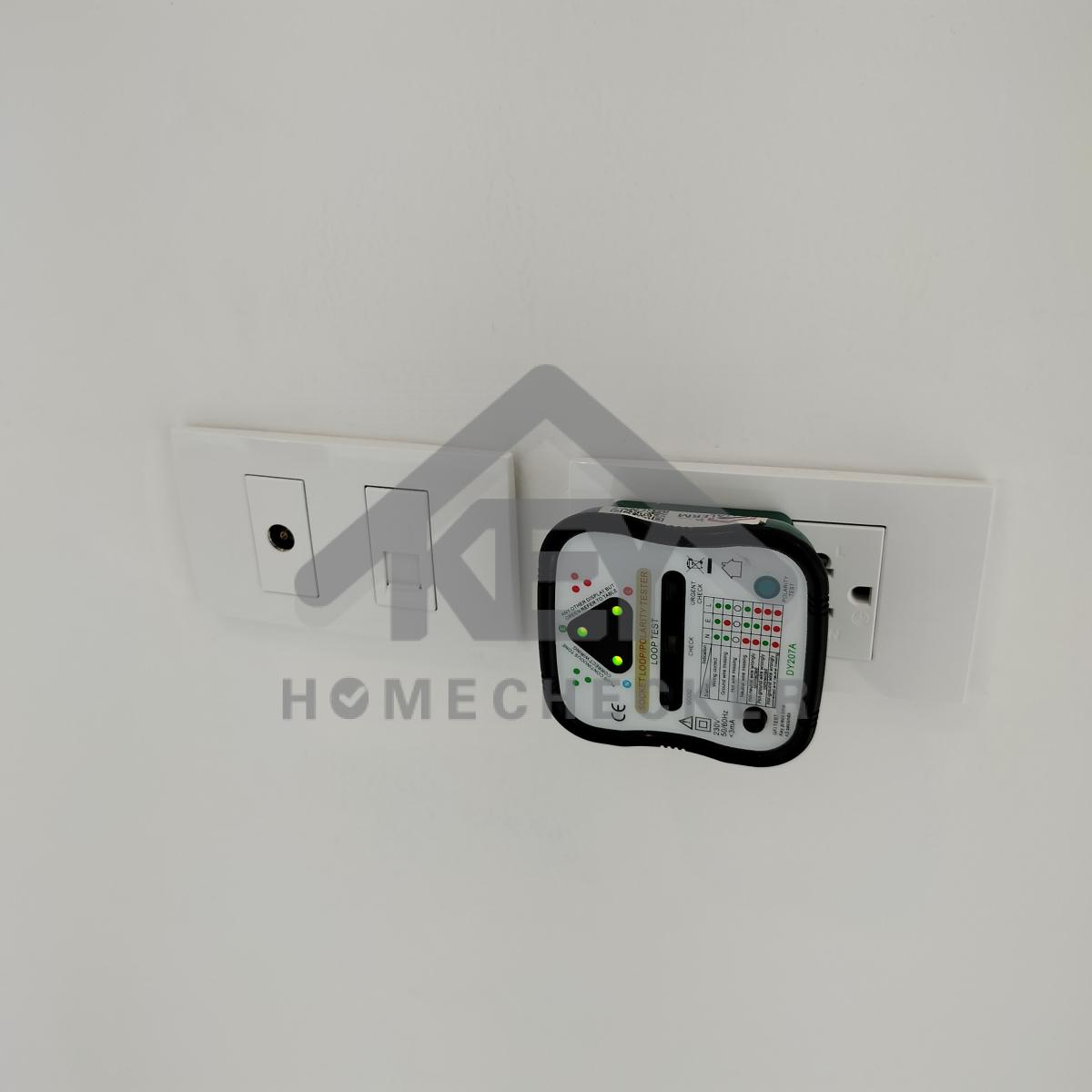

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 1 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 2 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำในห้องนอนชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟซักล้างหลังบ้าน งานเรียบร้อยดี
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟในห้องน้ำชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟในห้องน้ำชั้น 2 งานเรียบร้อยดี

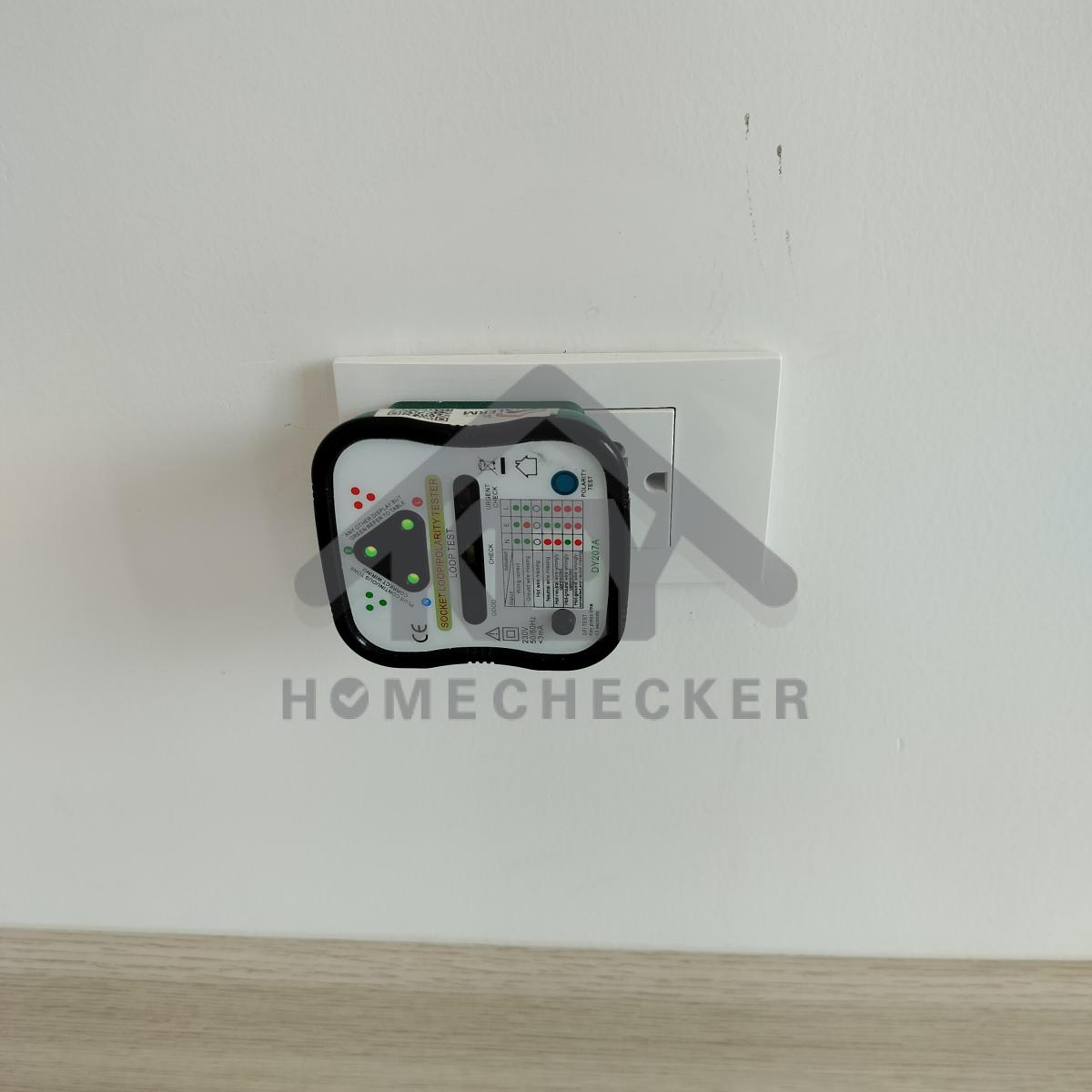

แก้ไข ปลั๊กไฟในห้องน้ำชั้น 2 ติดตั้งให้แน่นหนาและใส่ลูกยางให้เรียบร้อย

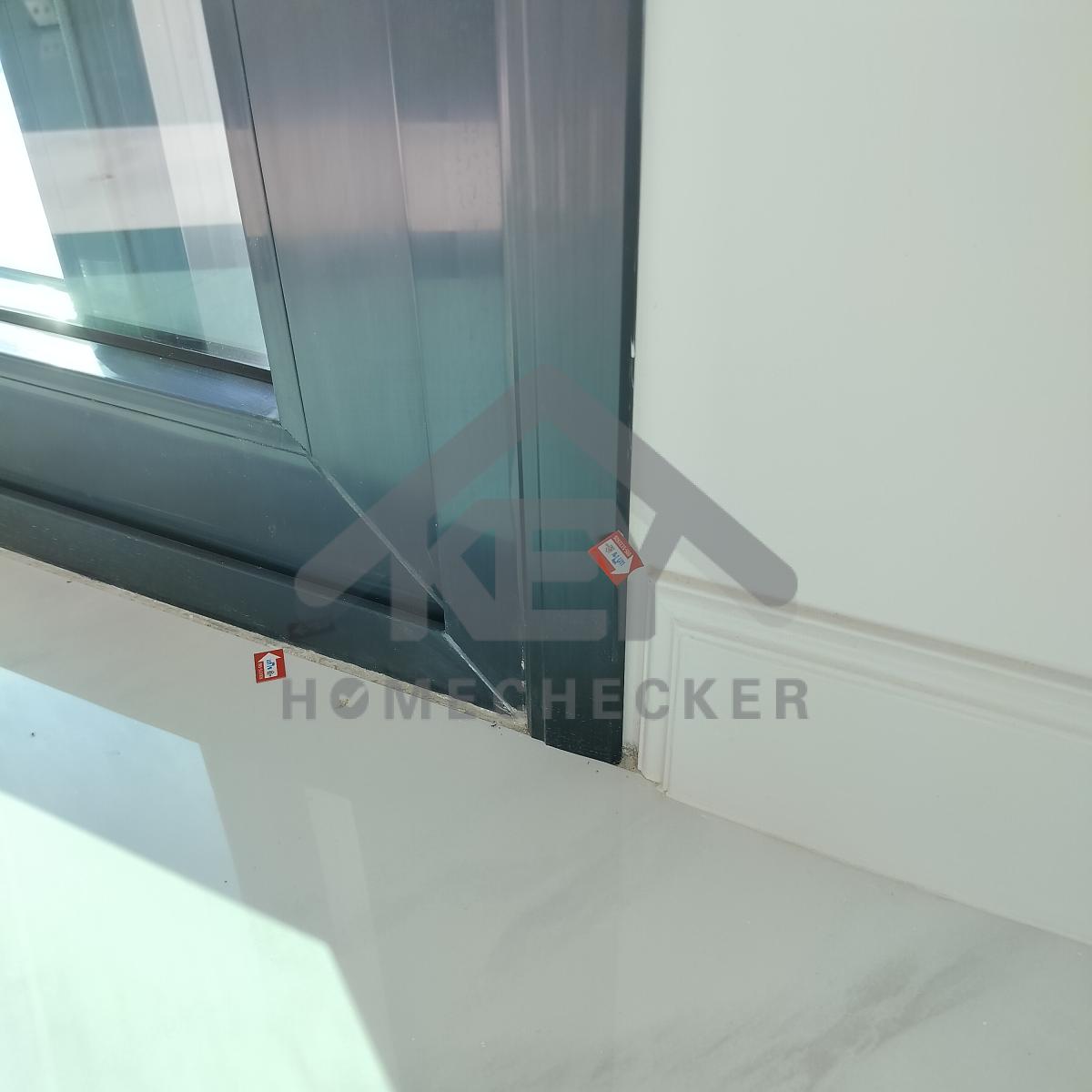

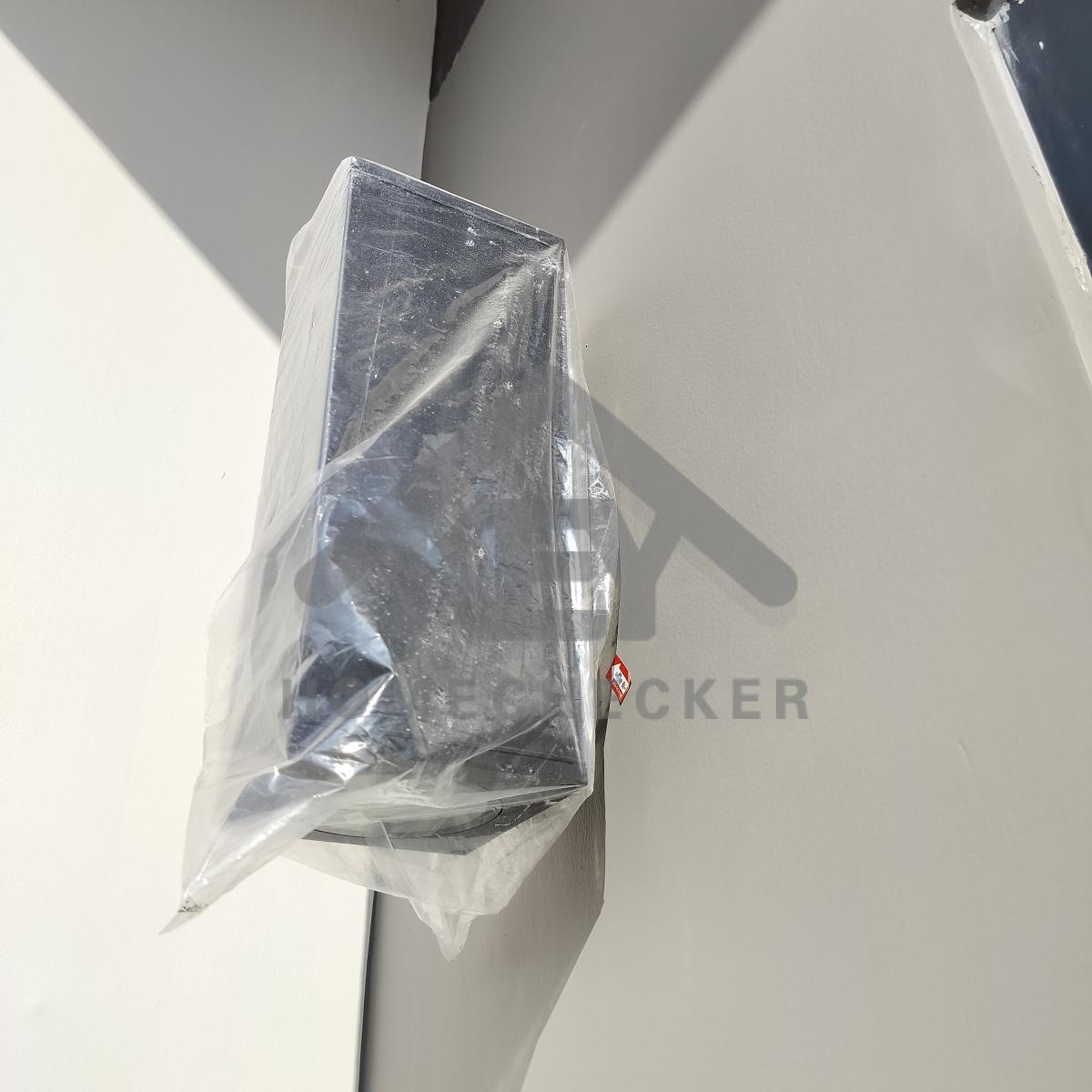

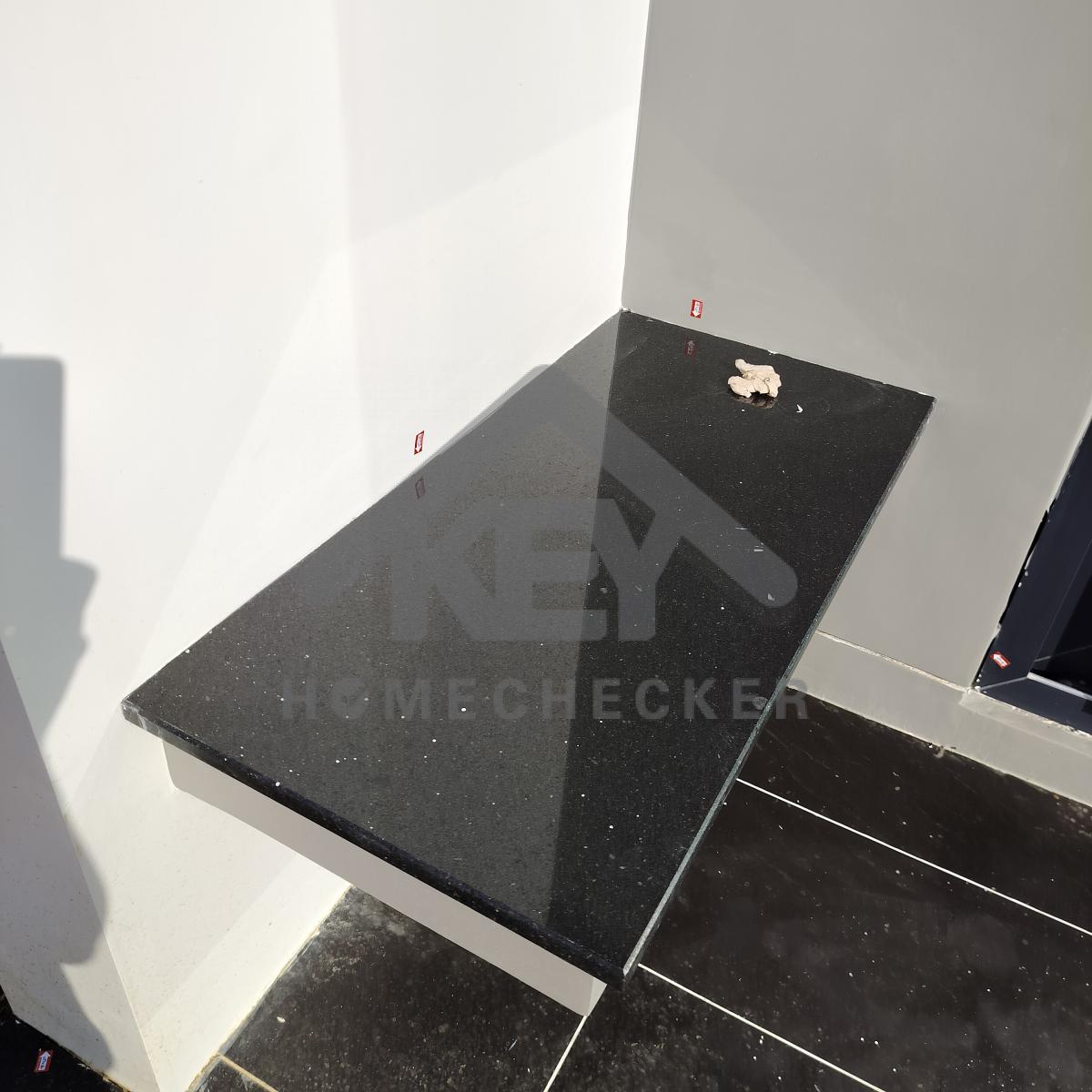

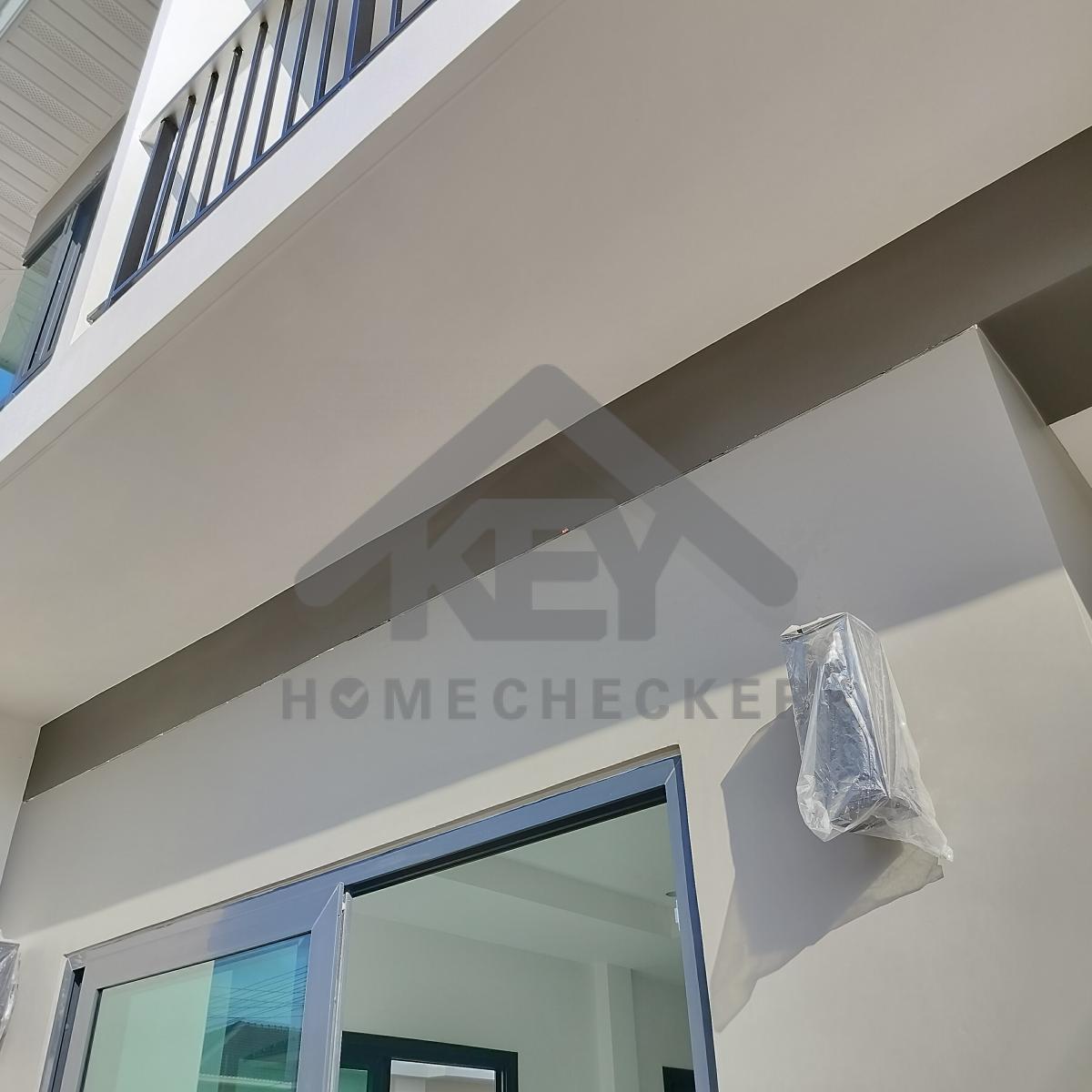

6. งานห้องโถง ห้องนั่งเล่น
แก้ไข ทำความสะอาดเก็บงานยาแนวกระเบื้องพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวเก็บสีขอบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบหินแกรนิตให้เรียบร้อย
แก้ไข แต่งสีขอบช่องจ๊อยผนังให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบโคมไฟให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนหรือยาแนวขอบพื้นให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บรอยเก็บสีขอบประตูให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบบัวพื้นและขอบประตูให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบบัวพื้นและขอบประตูให้เรียบร้อย
แก้ไข ใส่สกรูขอบประตูให้ครบ

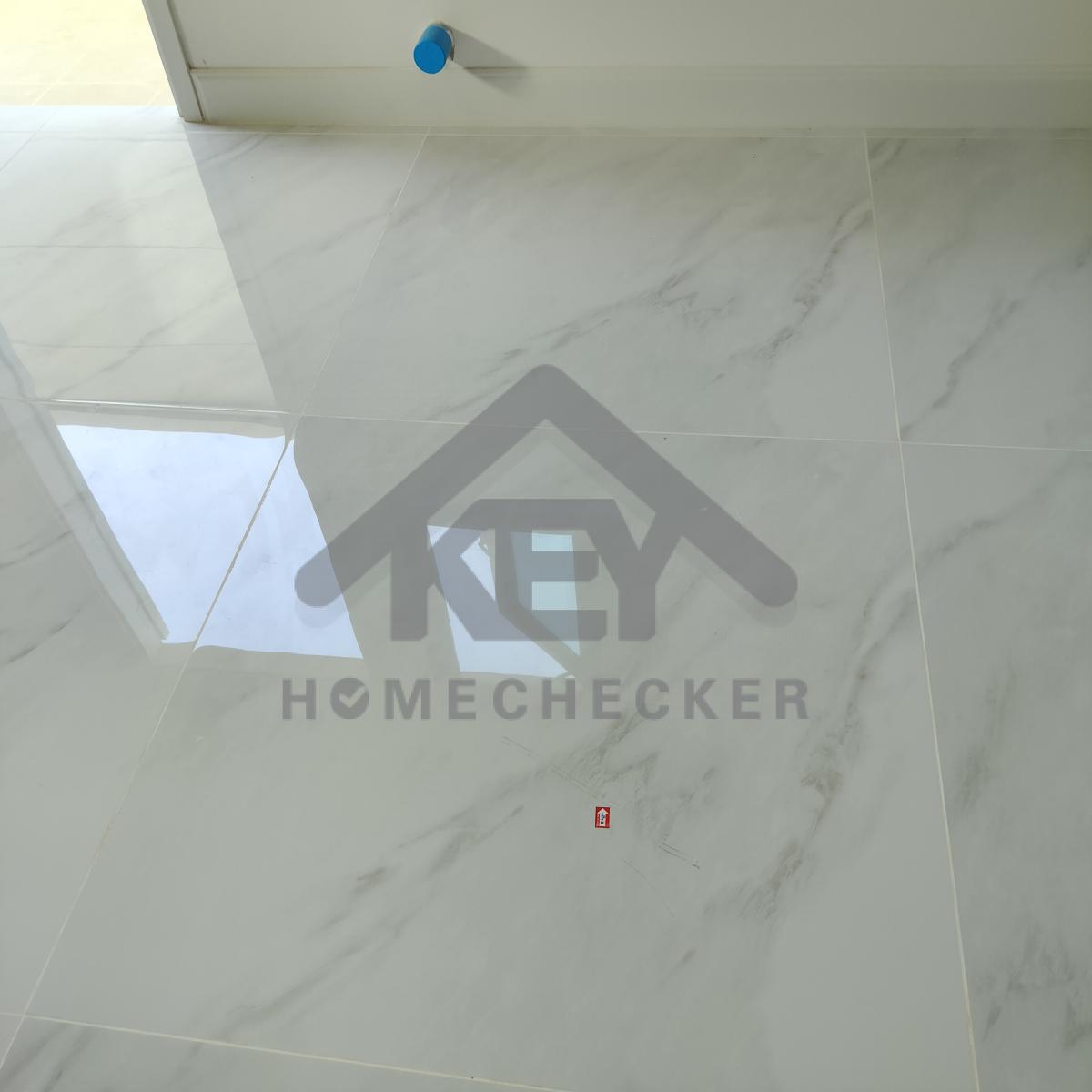

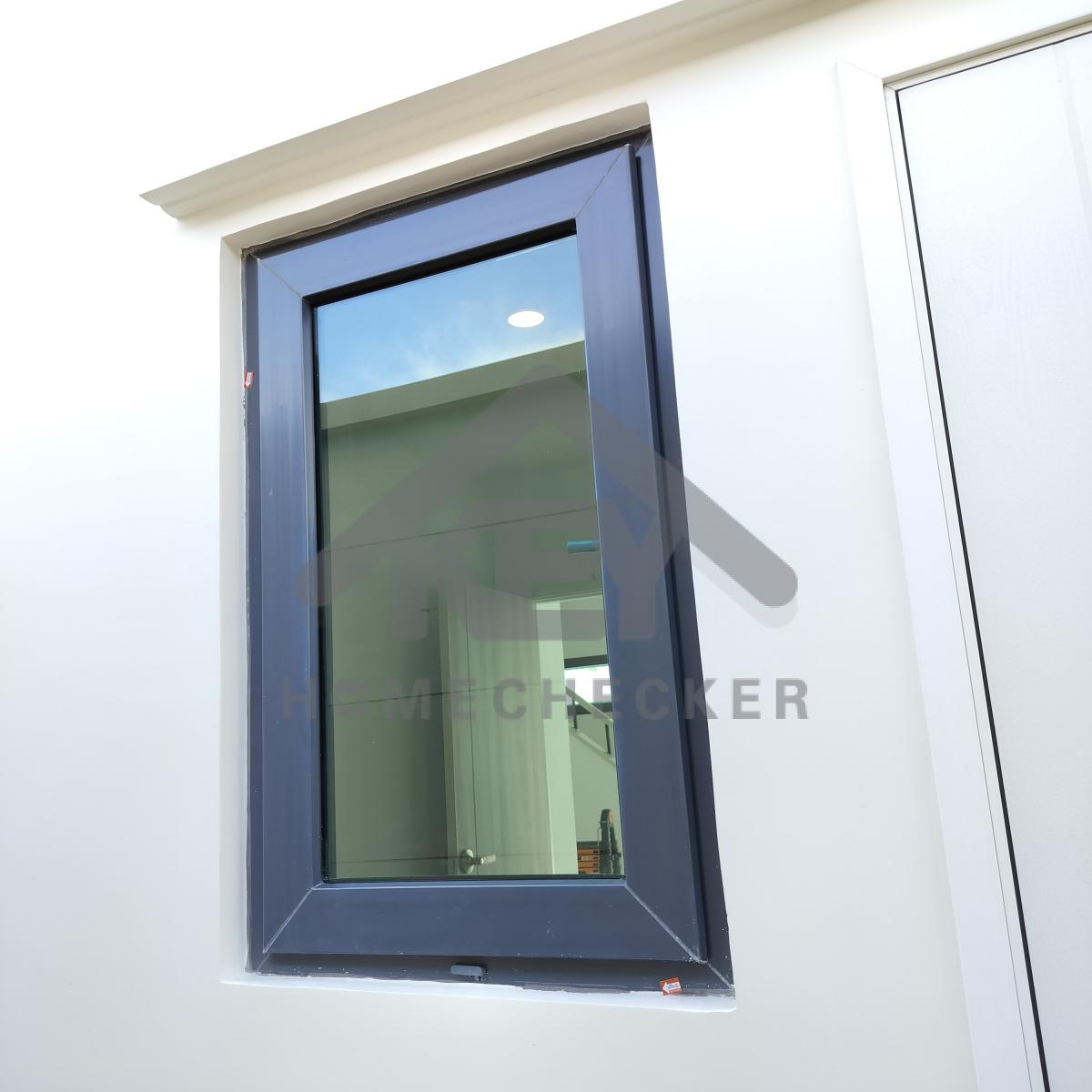

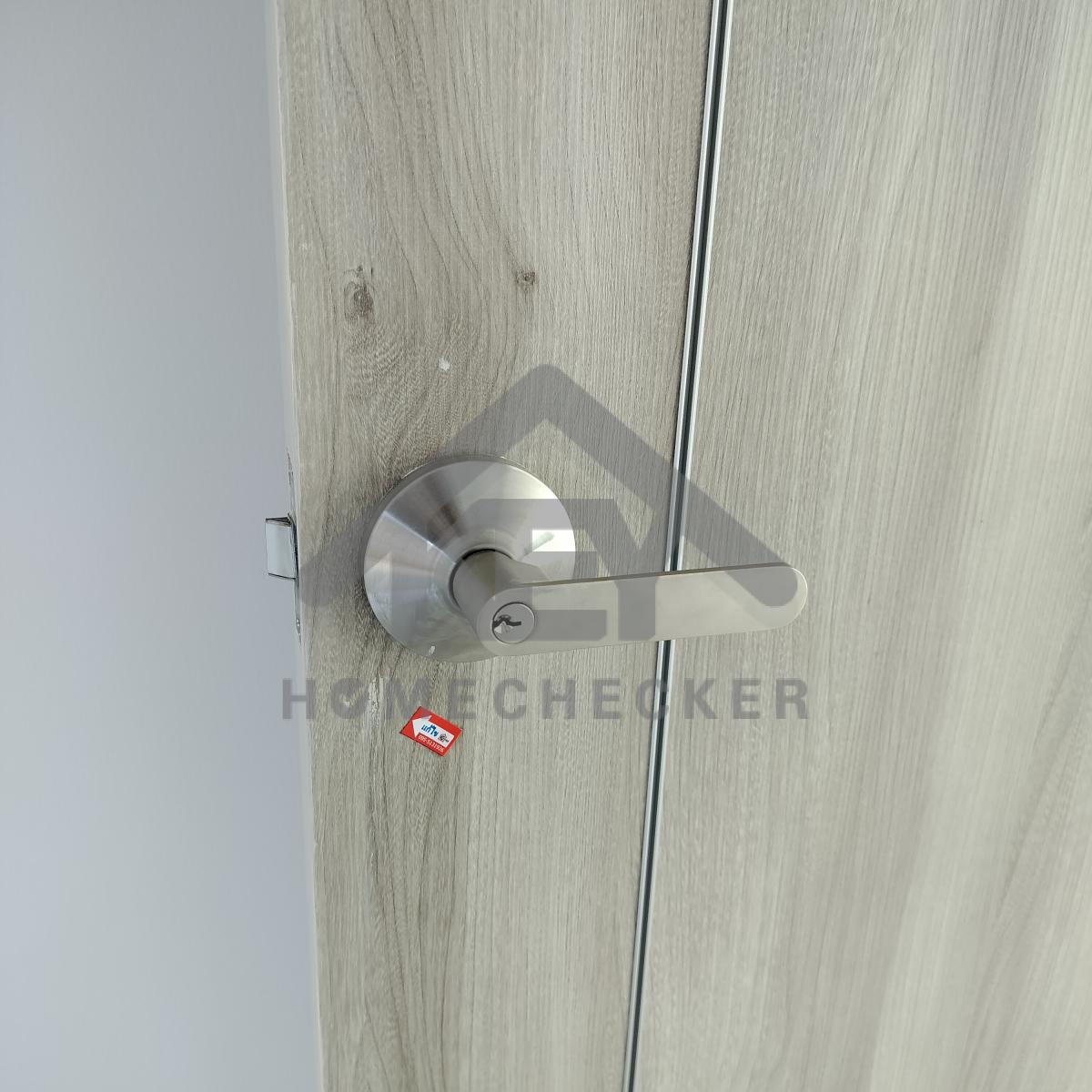

7. งานห้องครัวชั้น 1
แก้ไข เก็บซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บรอยขูดขีดผิวหน้ากระเบื้องให้เรียบร้อย
แก้ไข เก็บรอยและเก็บงานซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข แต่งเก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีบานประตูให้เรียบร้อย

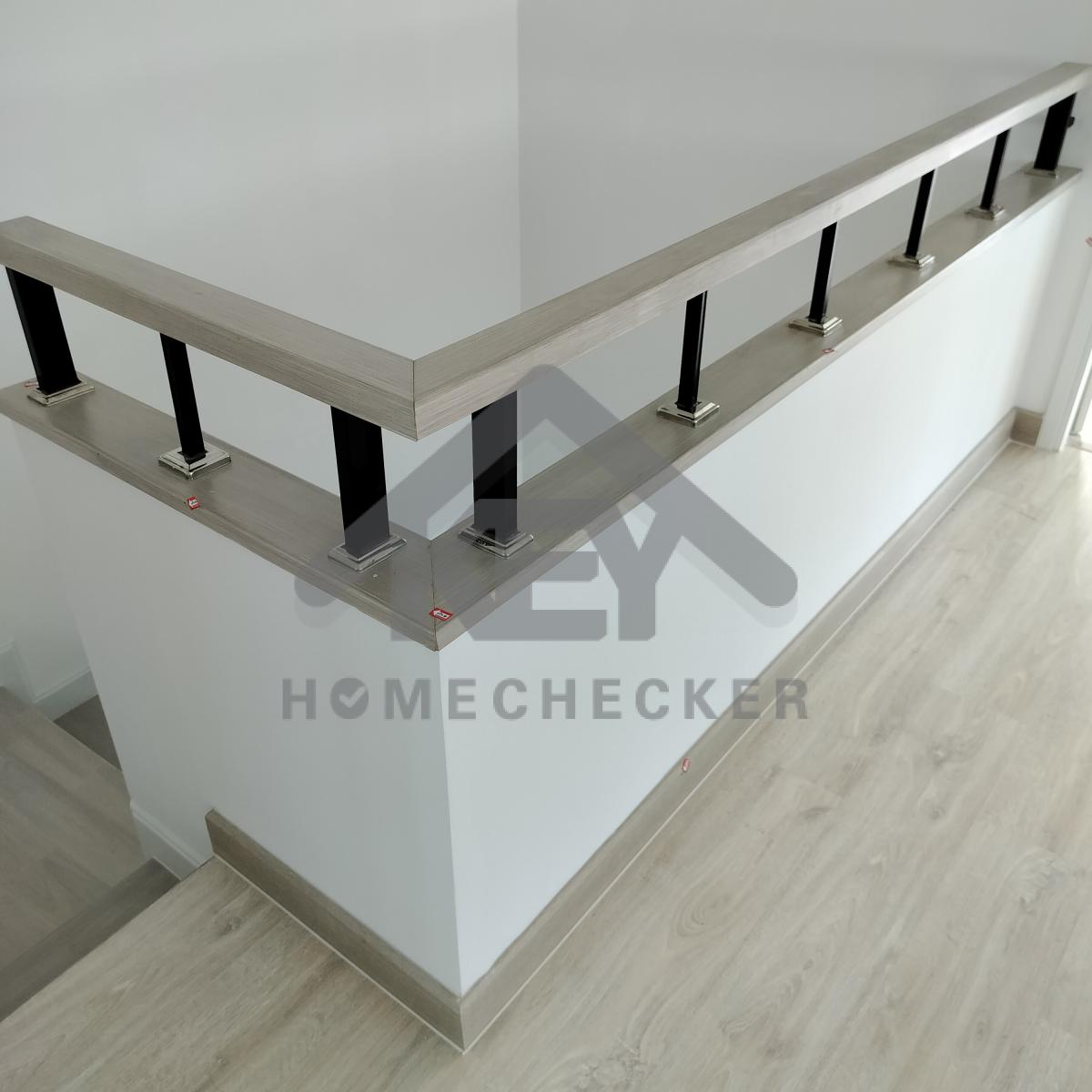

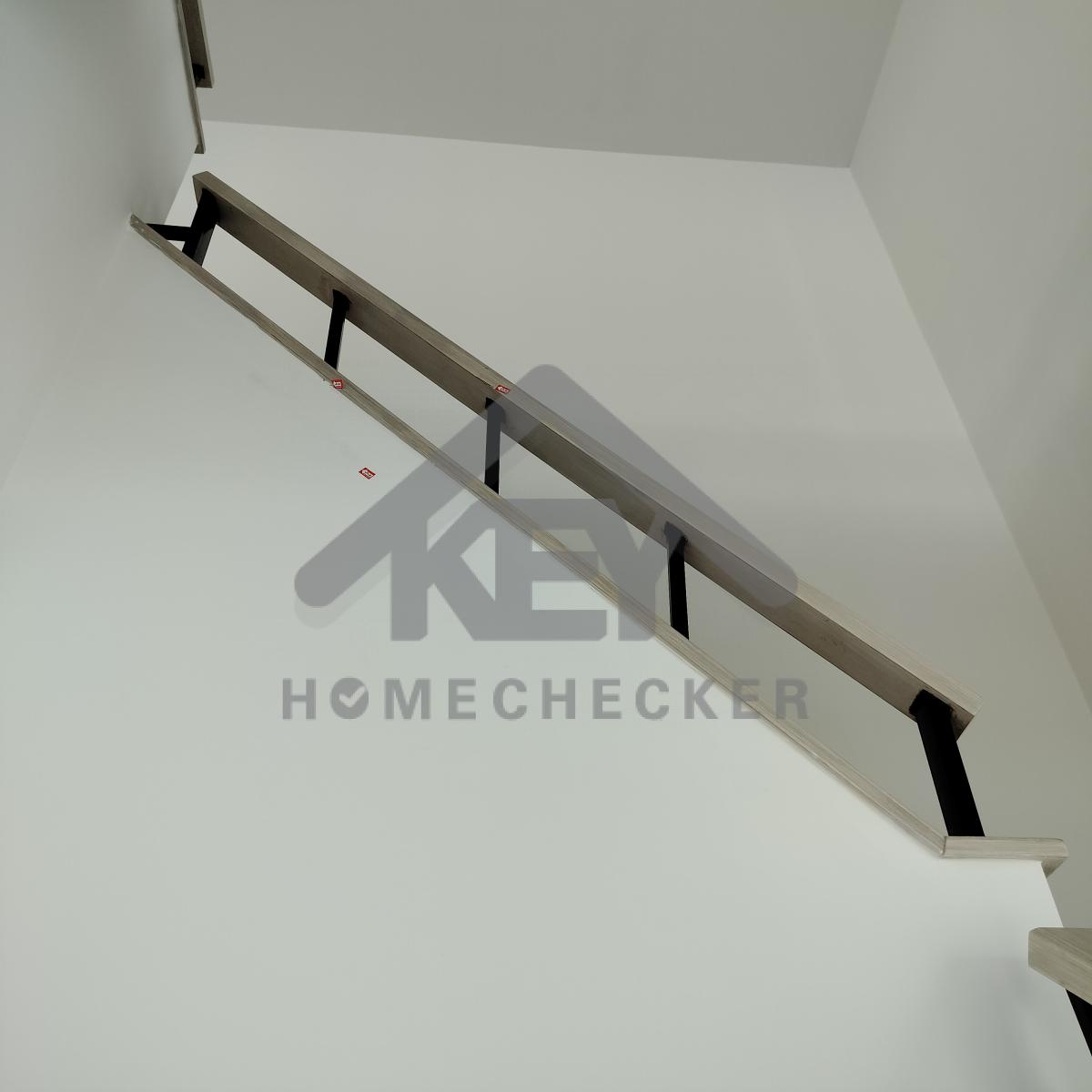

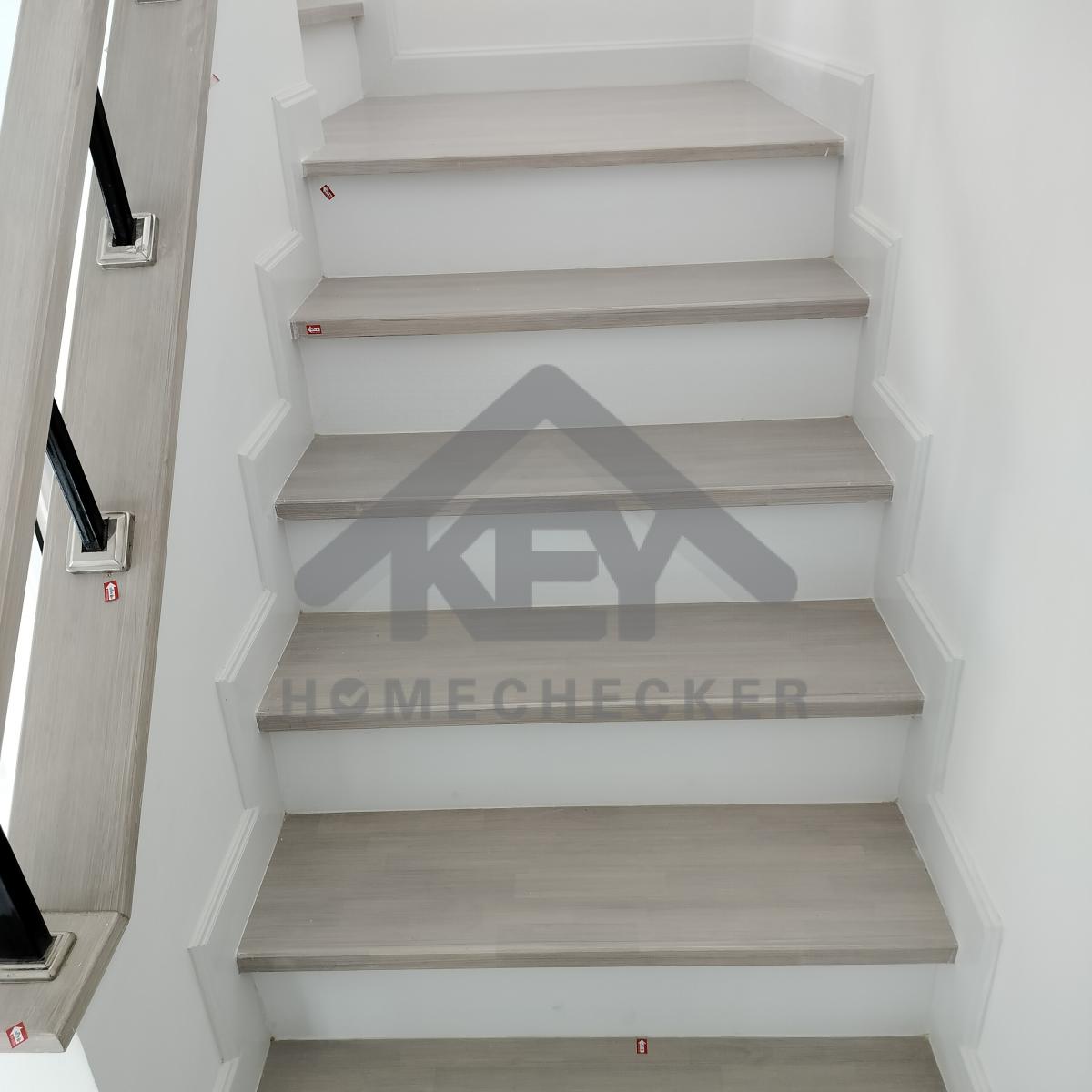

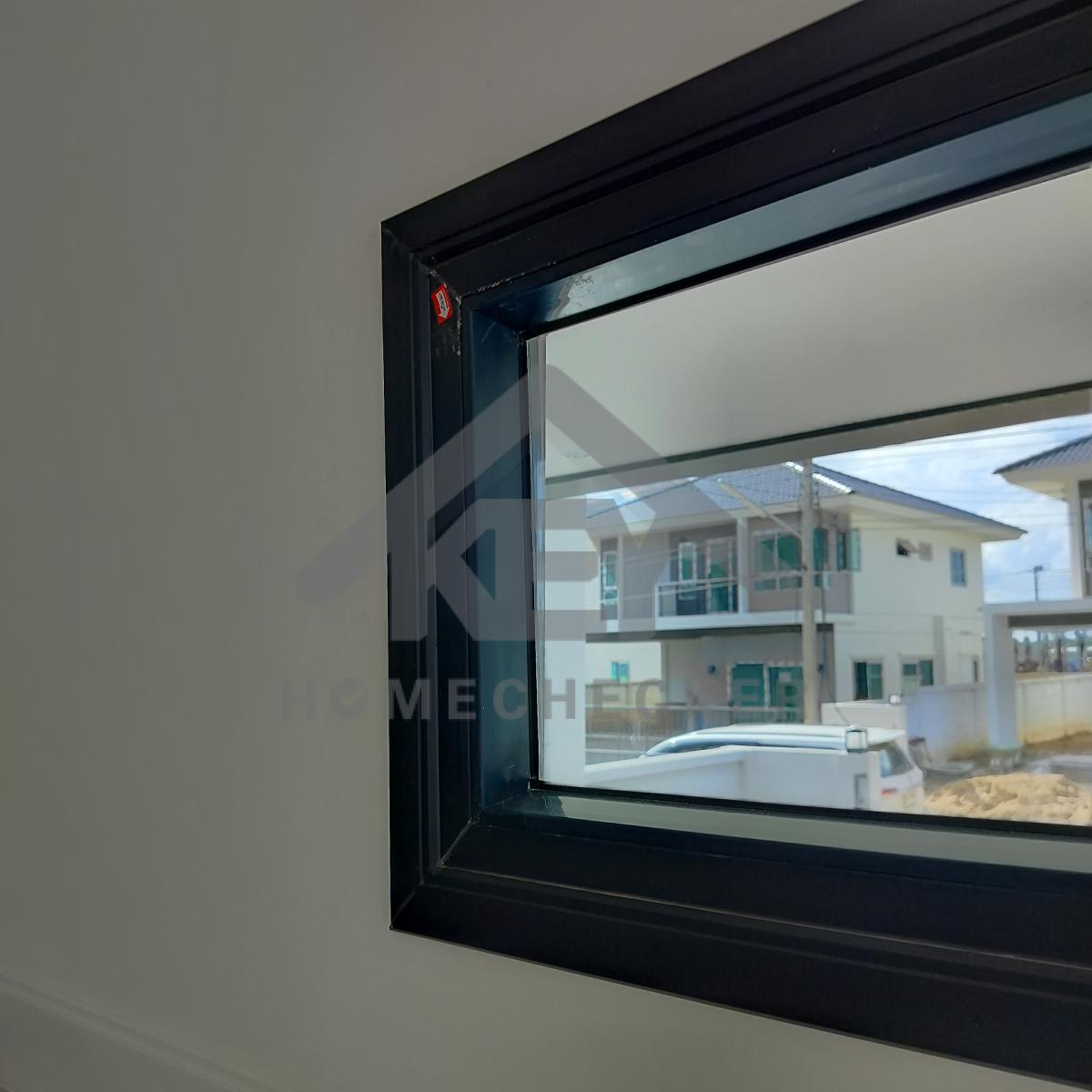

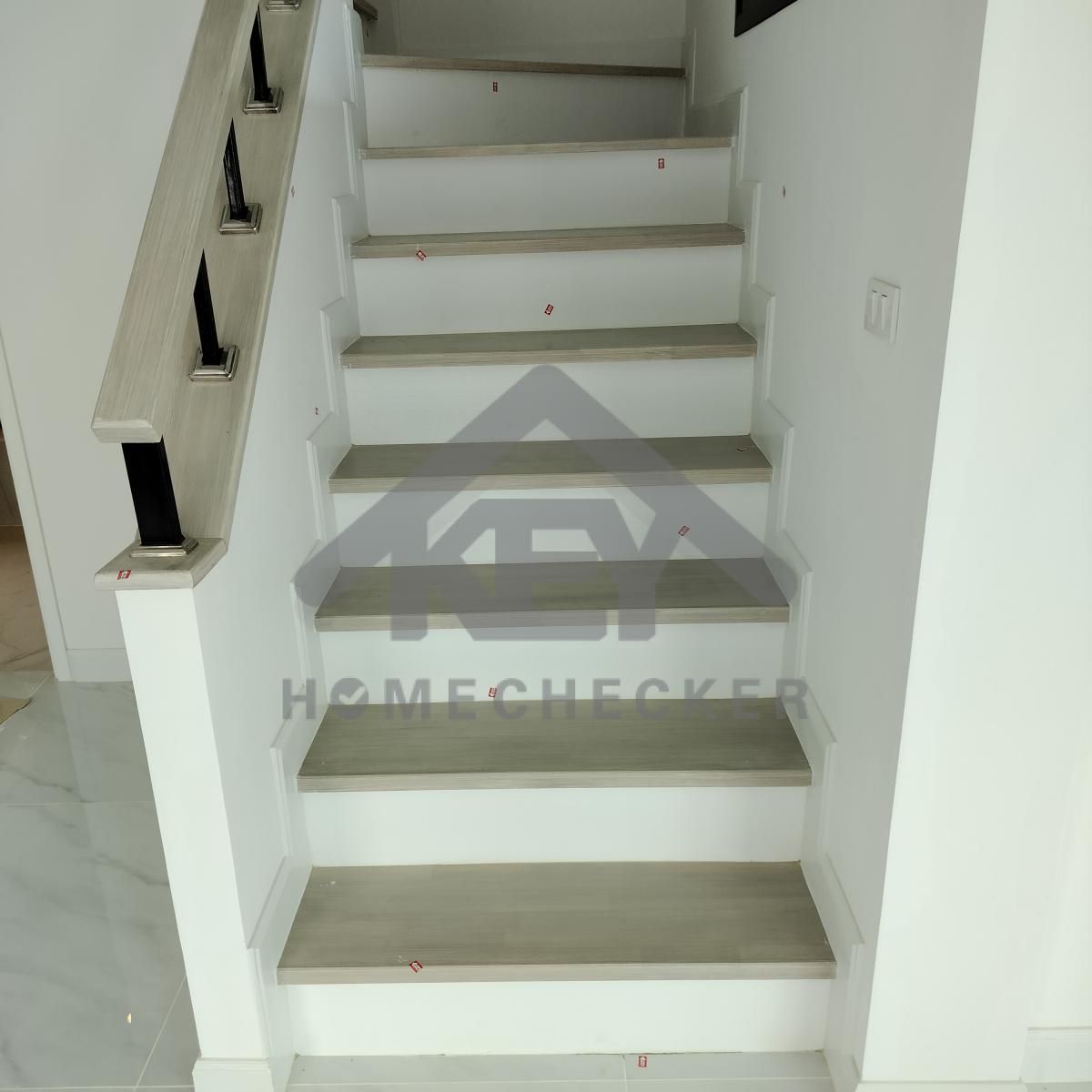

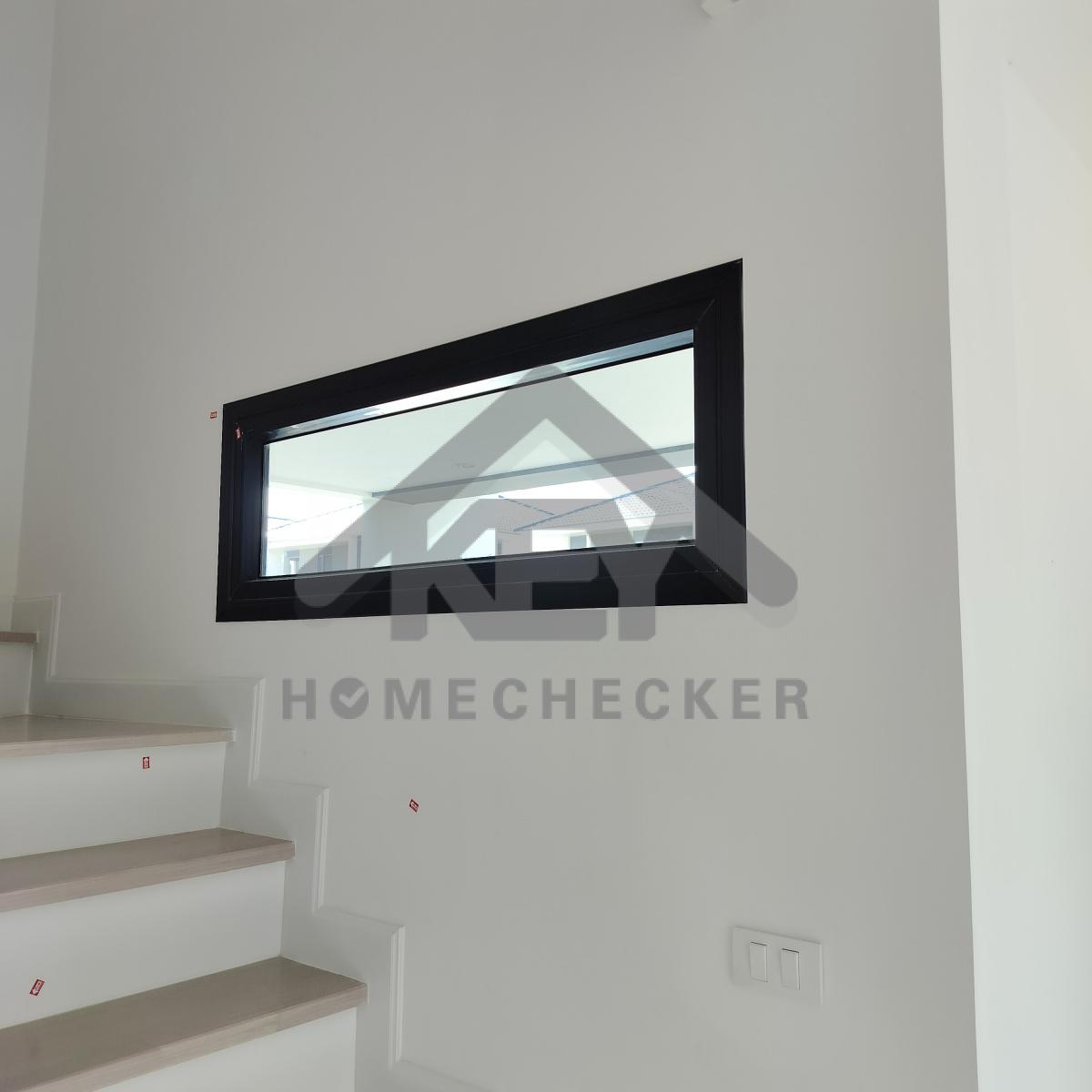

8. งานบันไดชั้น 1
แก้ไข ทำความสะอาด เก็บรอยเก็บสีบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีราวบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีราวบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดและเก็บรอยขูดขีดขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บงานเก็บสีบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บงานเก็บสีราวบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีราวบันไดทั้งหมดให้เรียบร้อย

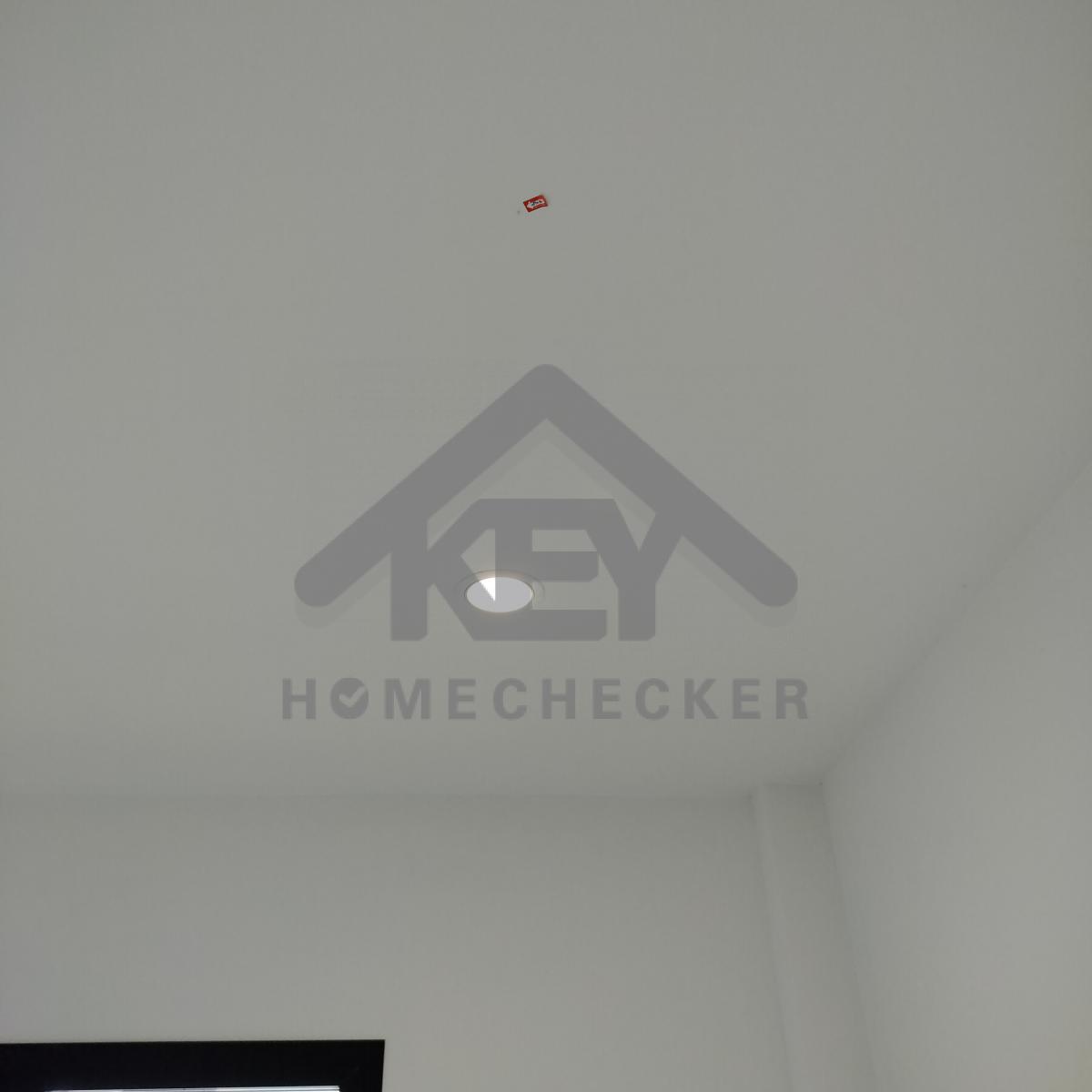

9. งานห้องนอนชั้น 1 (1)
แก้ไข ประตูปิดไม่อยู่
แก้ไข เก็บรอยเก็บสีฝ้าเพดาน
แก้ไข เก็บงานเก็บสีช่องเซอร์วิส
แก้ไข เก็บรอยเก็บสีฝ้าเพดาน
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี

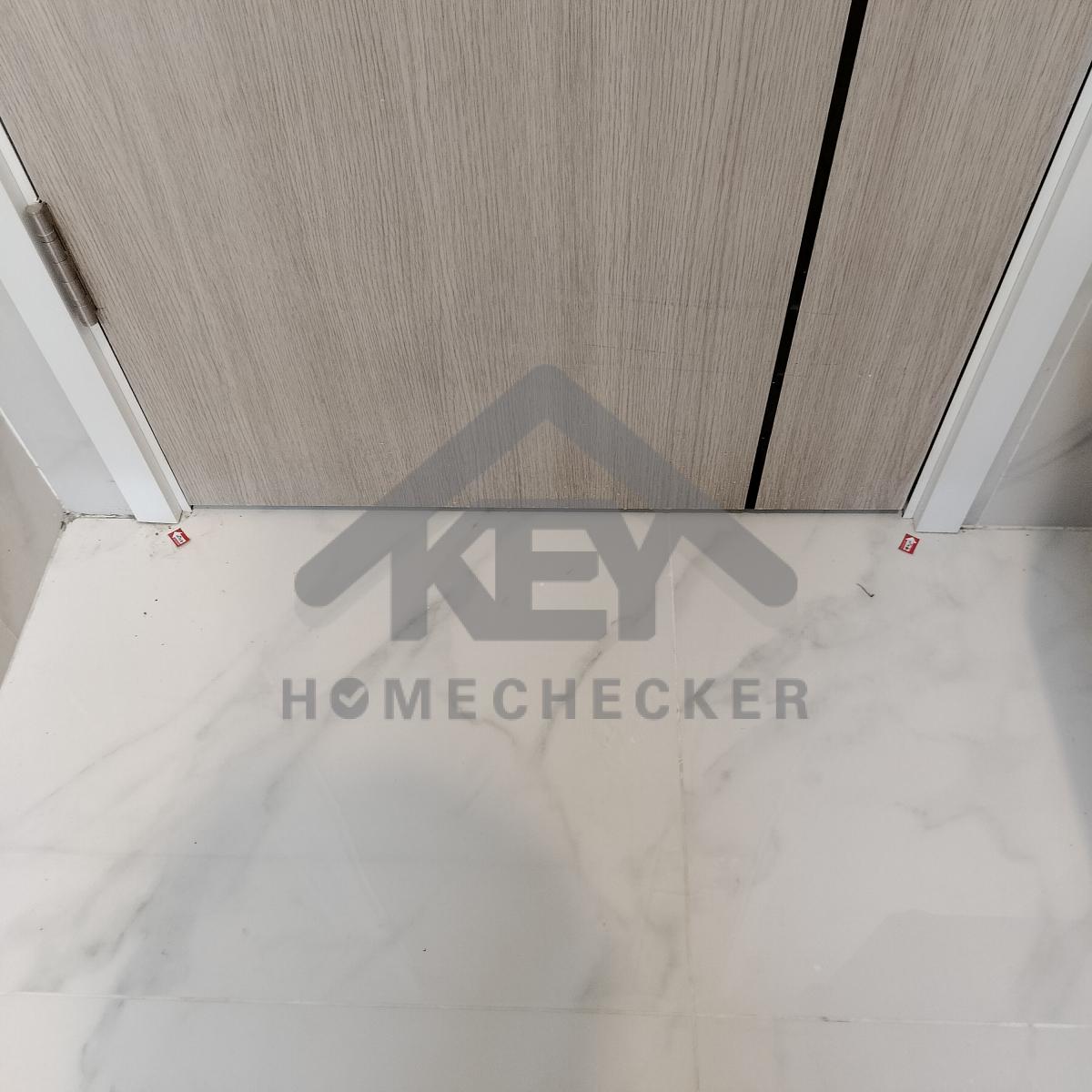

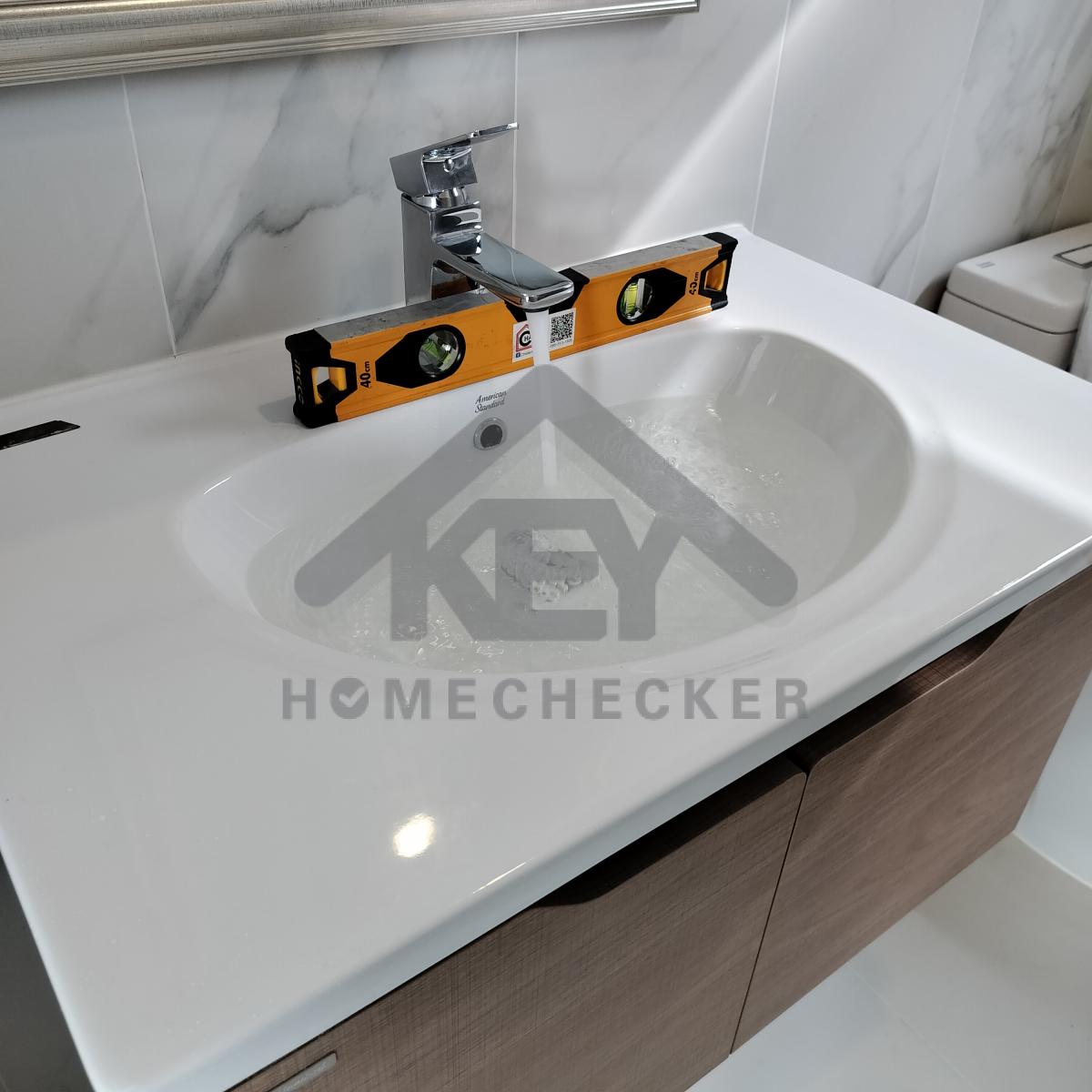

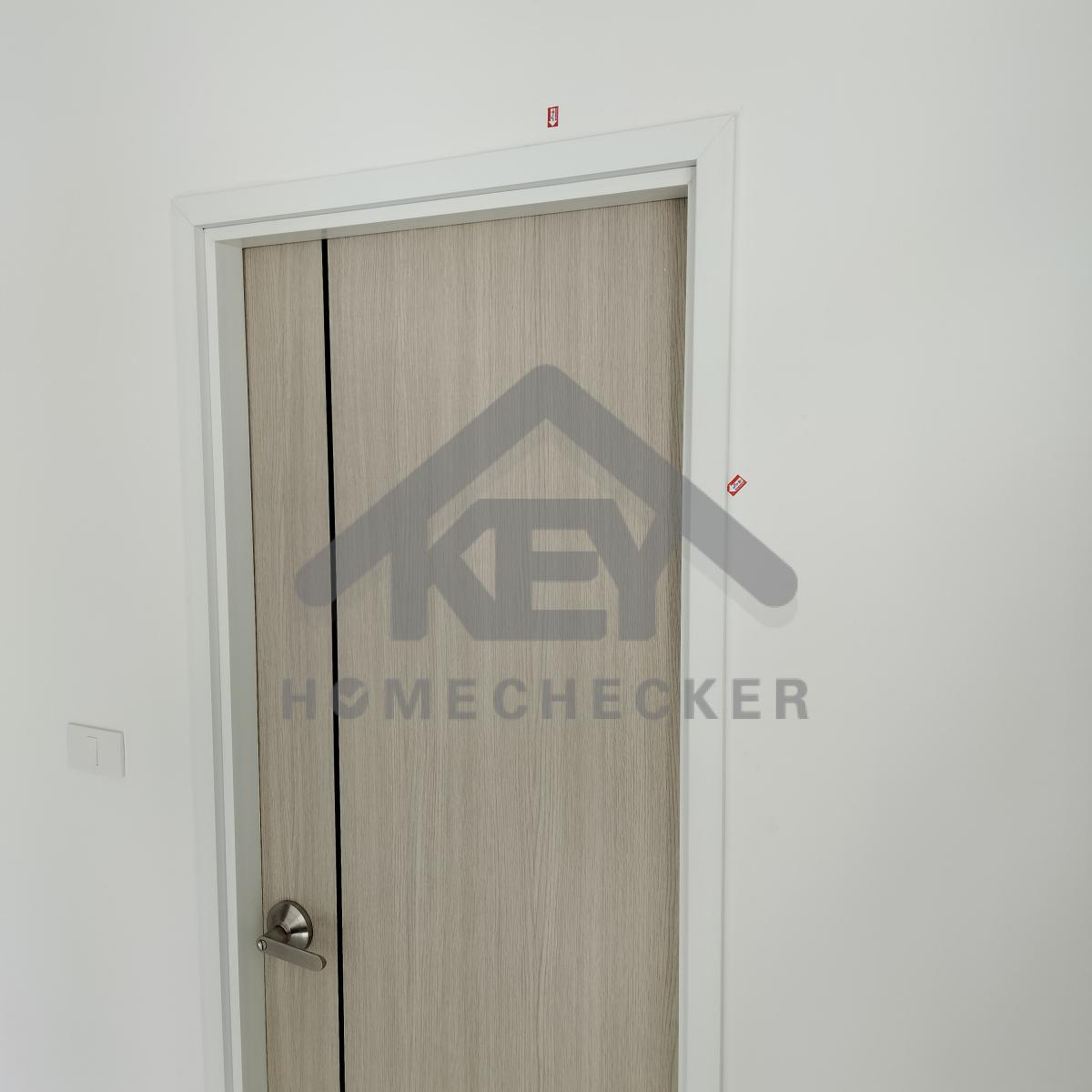

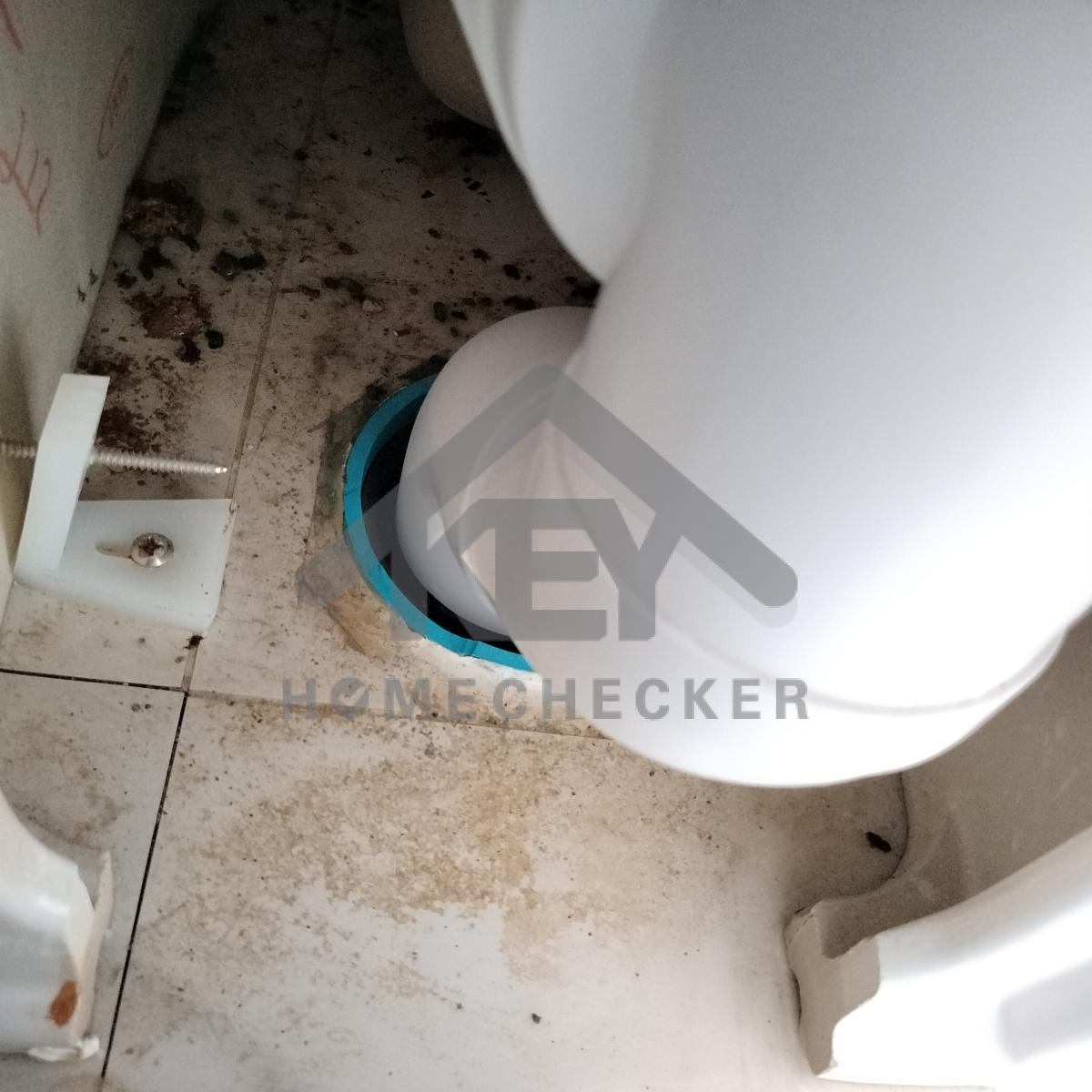

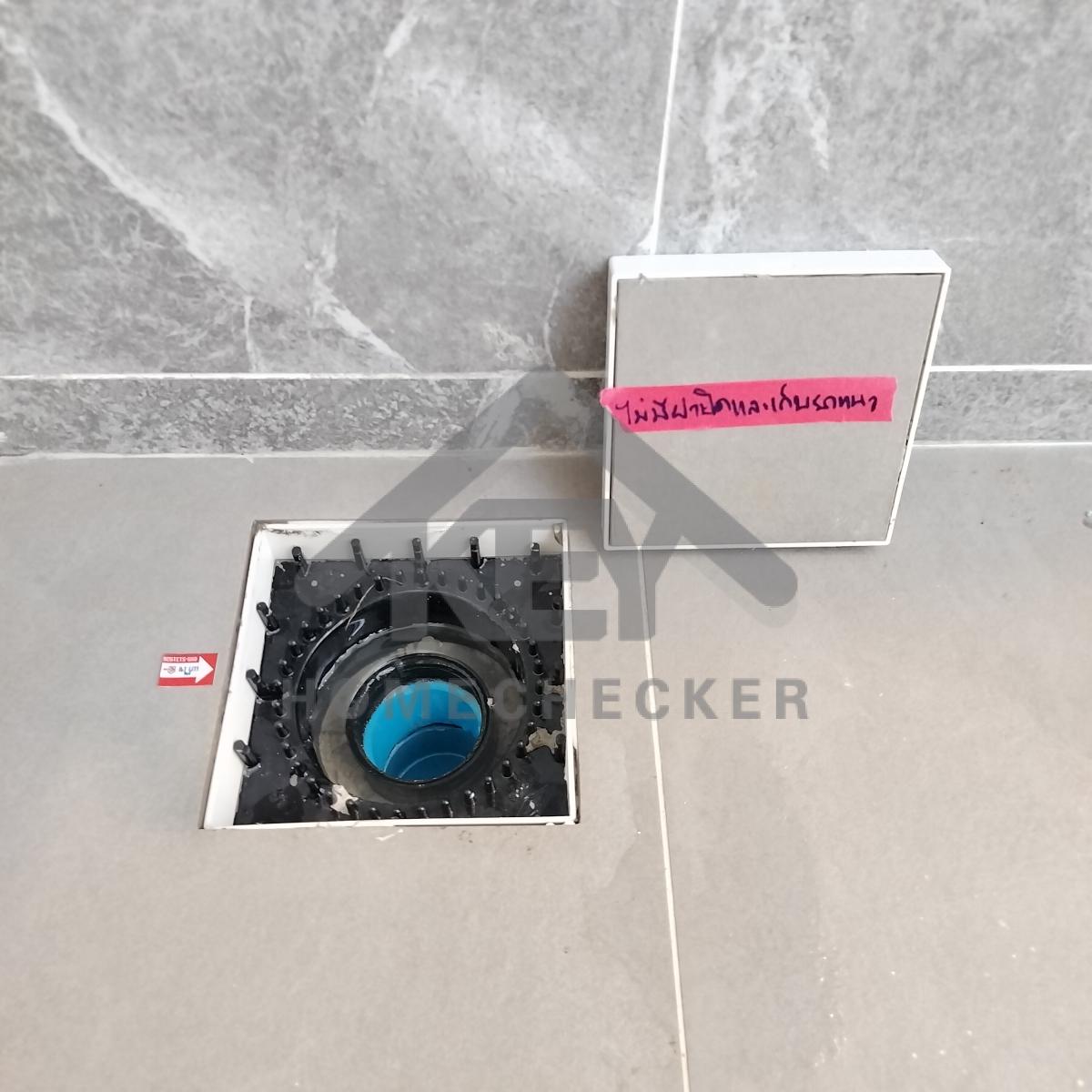

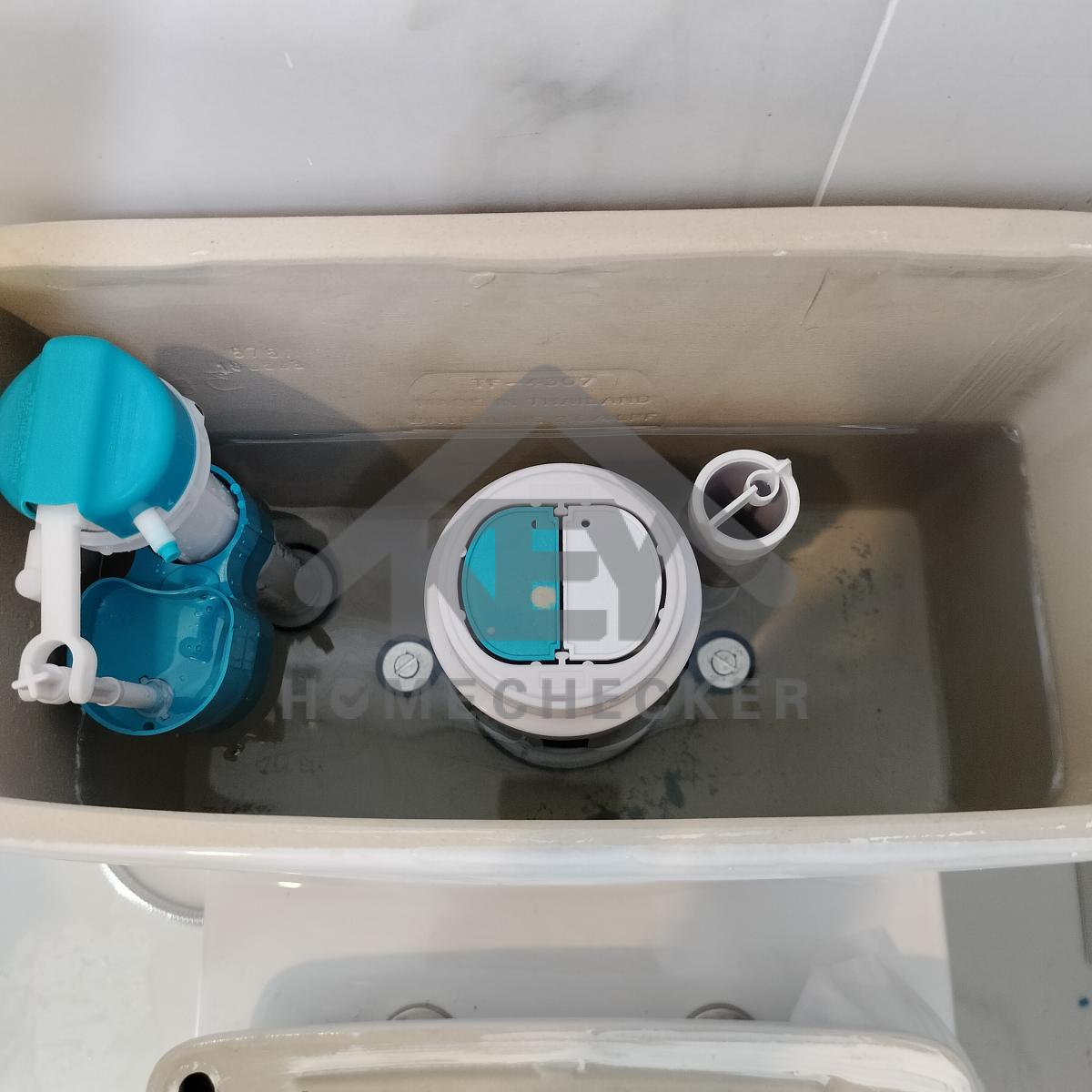

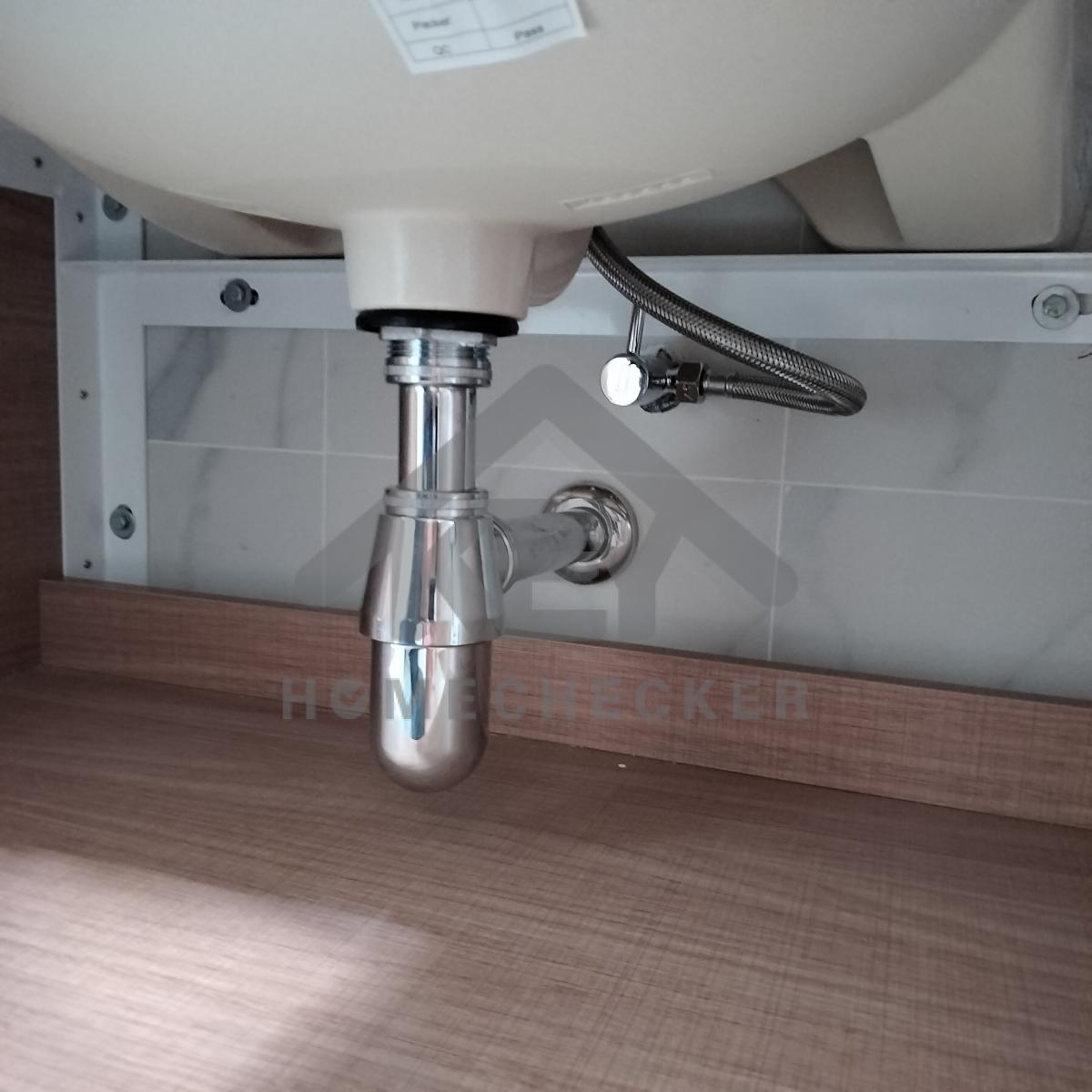

10. งานห้องน้ำชั้น 1 (1)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
แก้ไข ติดตั้งตัวยึดจับสายฉีดชำระให้แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ใส่ฝาปิดดักกลิ่นฟลอเดรน และเก็บยาแนวให้เรียบร้อย
แก้ไข ใส่ฝาปิดดักกลิ่นฟลอเดรน และเก็บยาแนวให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวและเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บซิลิโคนและยาแนวขอบพื้นขอบวงกบให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงขอบประตูให้เรียบร้อย

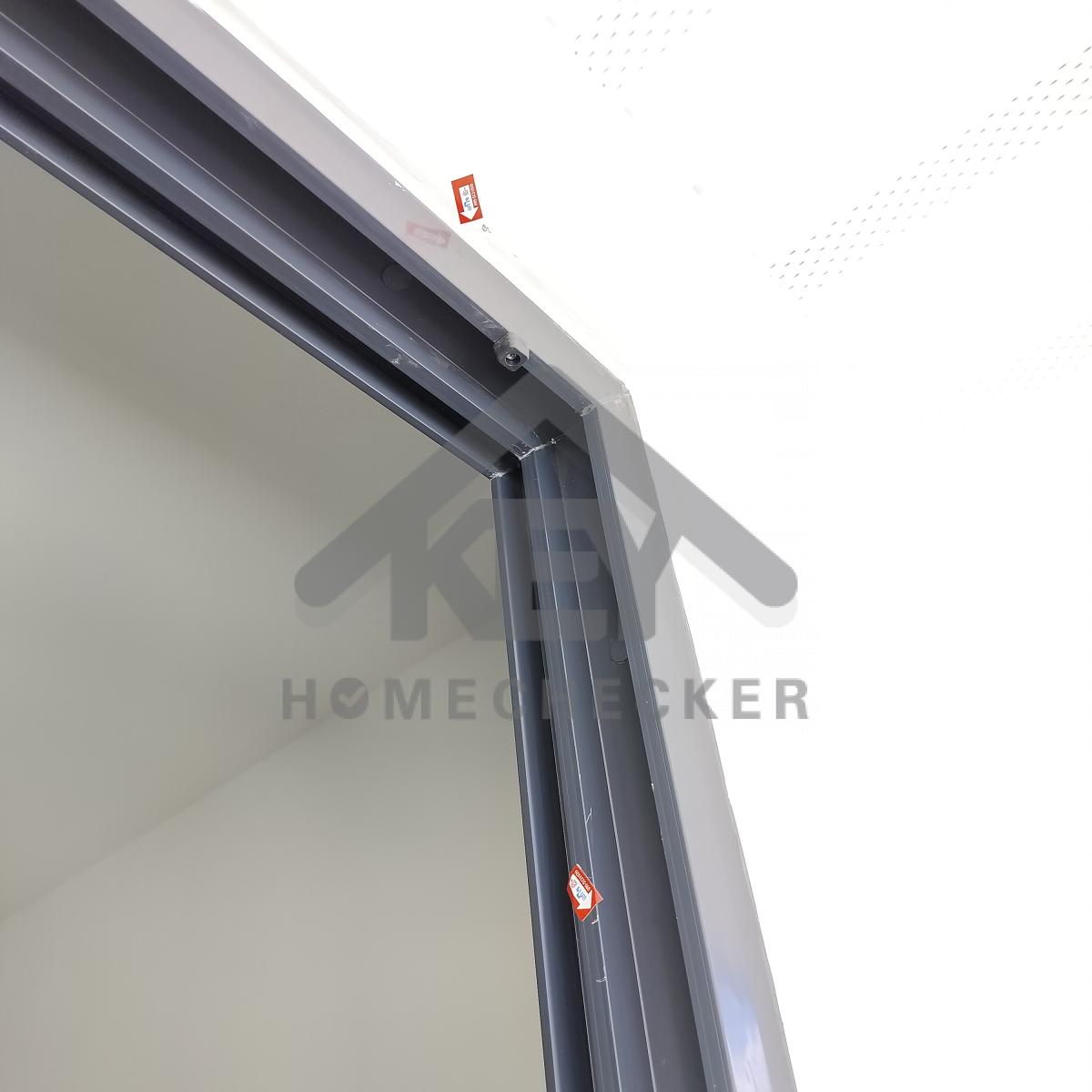

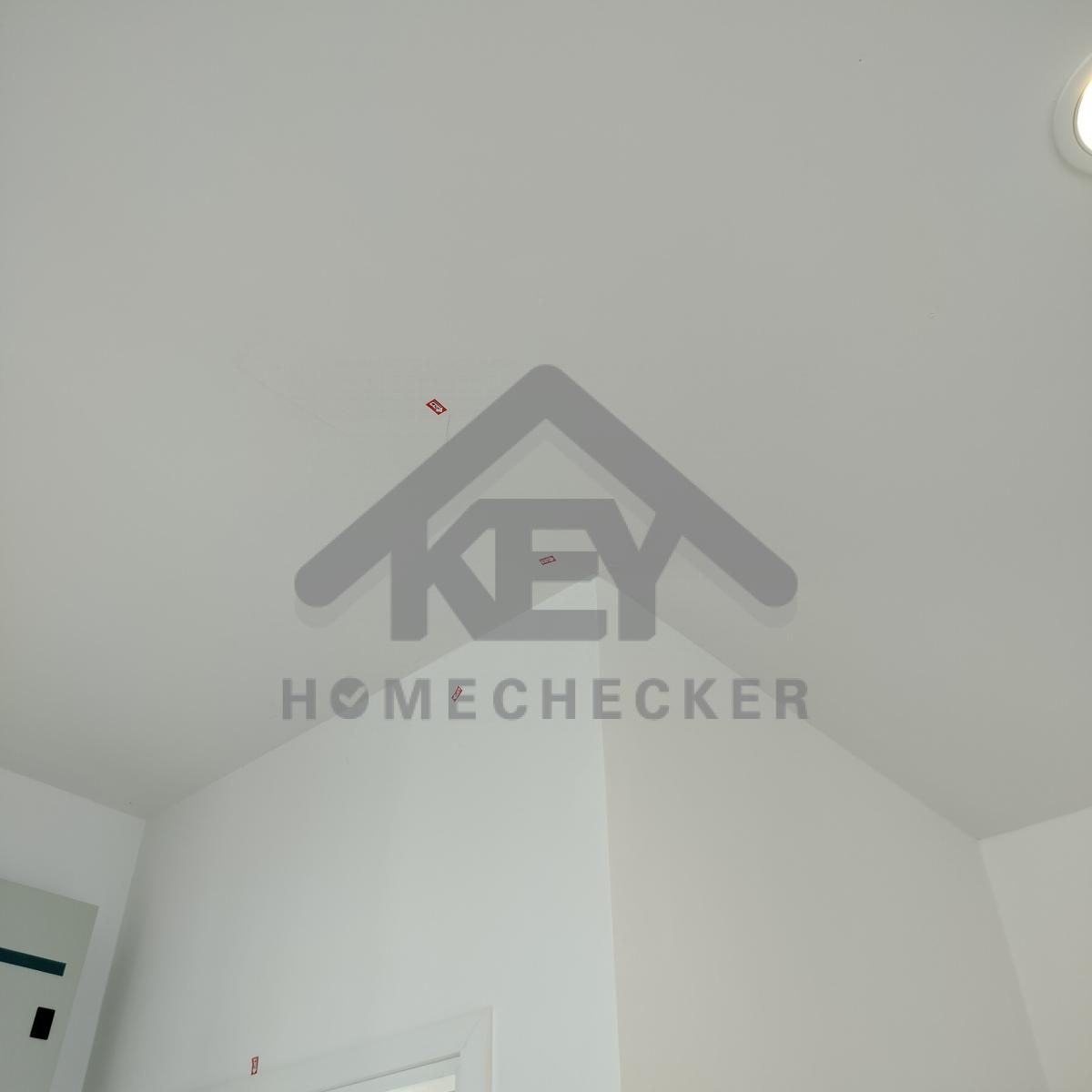

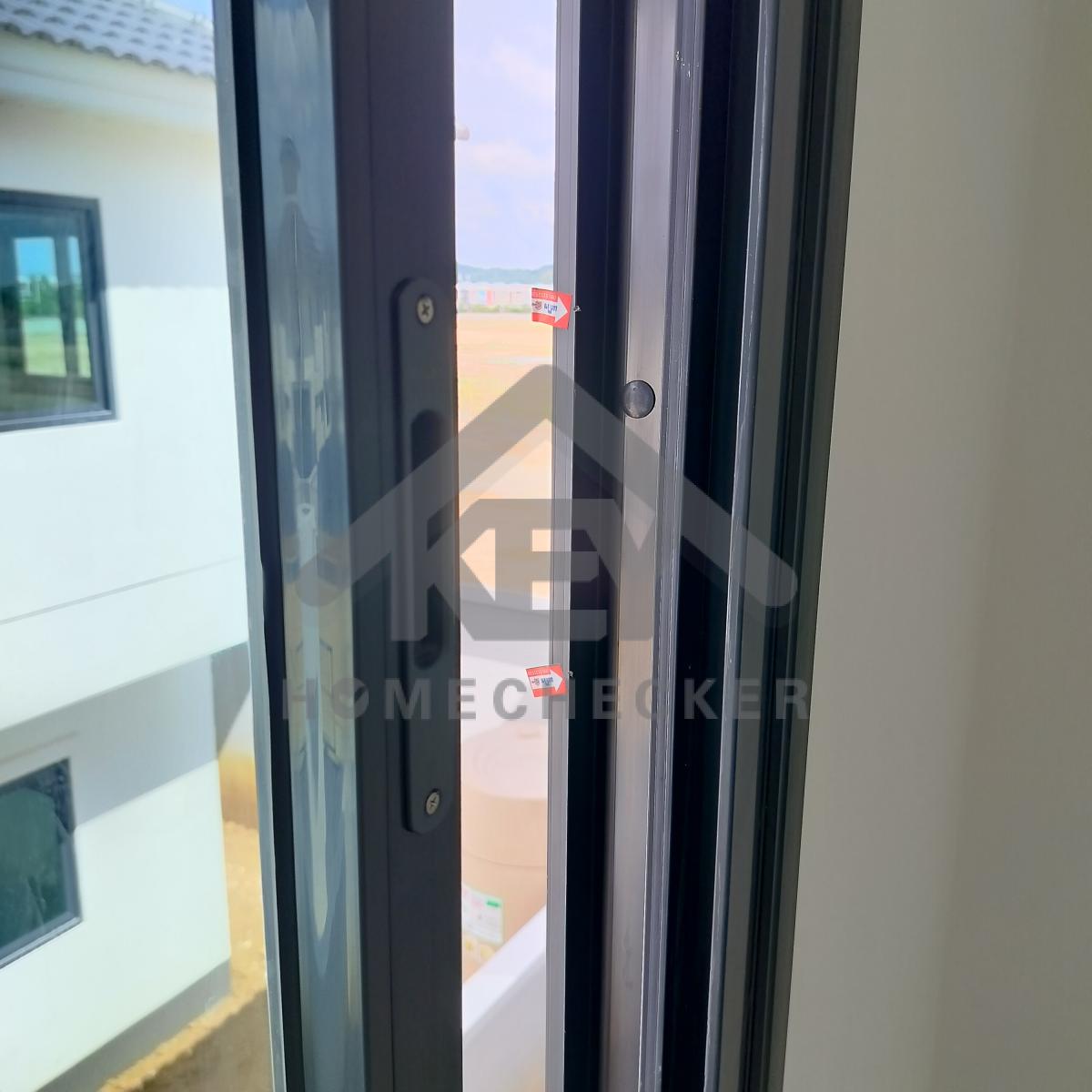

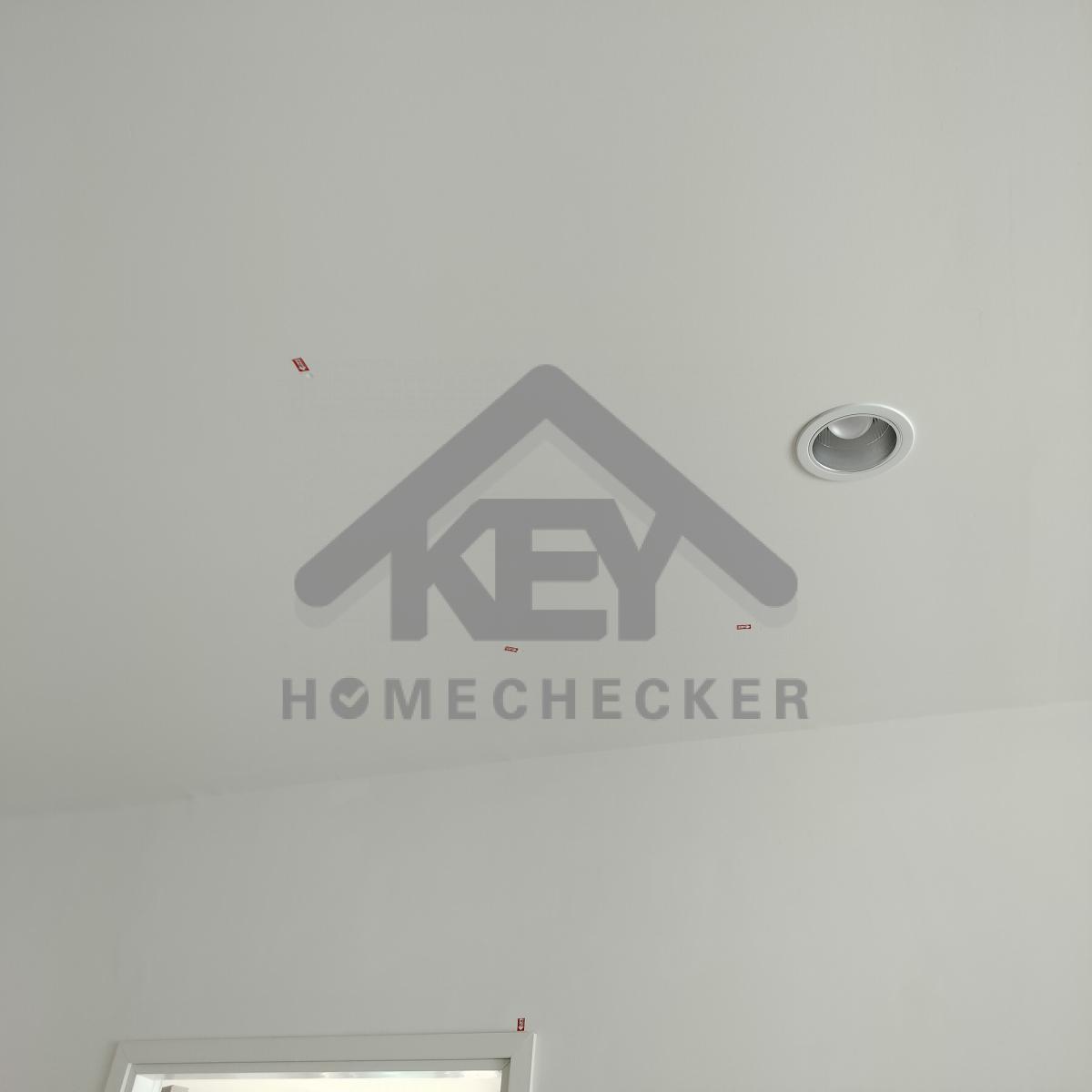

11. งานชั้นลอย
แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บรอยหัวตะปูบัวพื้นรอบห้องให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บรอยขูดขีดขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยขูดขีด และเก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยหัวสกรูฝ้าเพดานให้เรียบร้อย
แก้ไข ขัดเก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

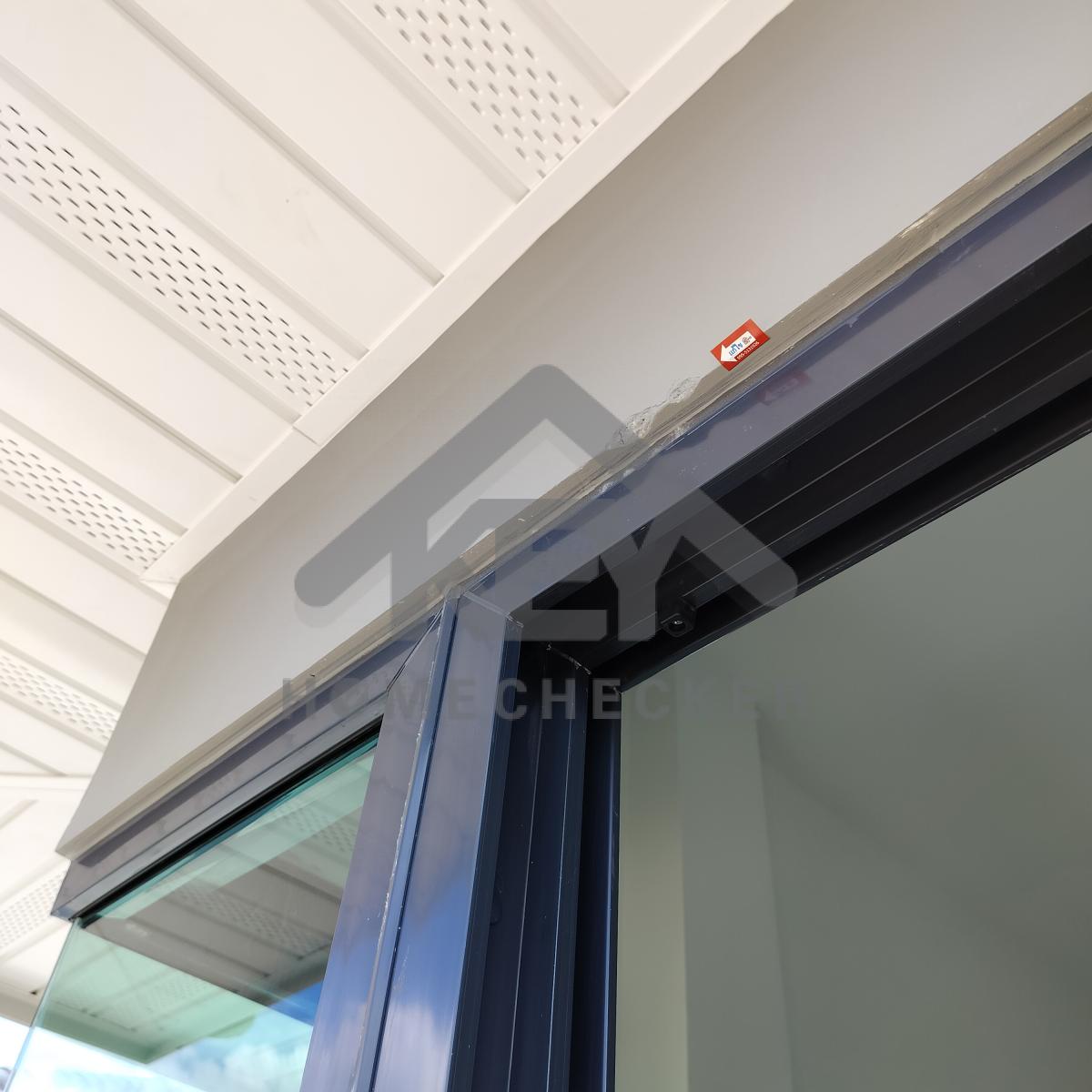

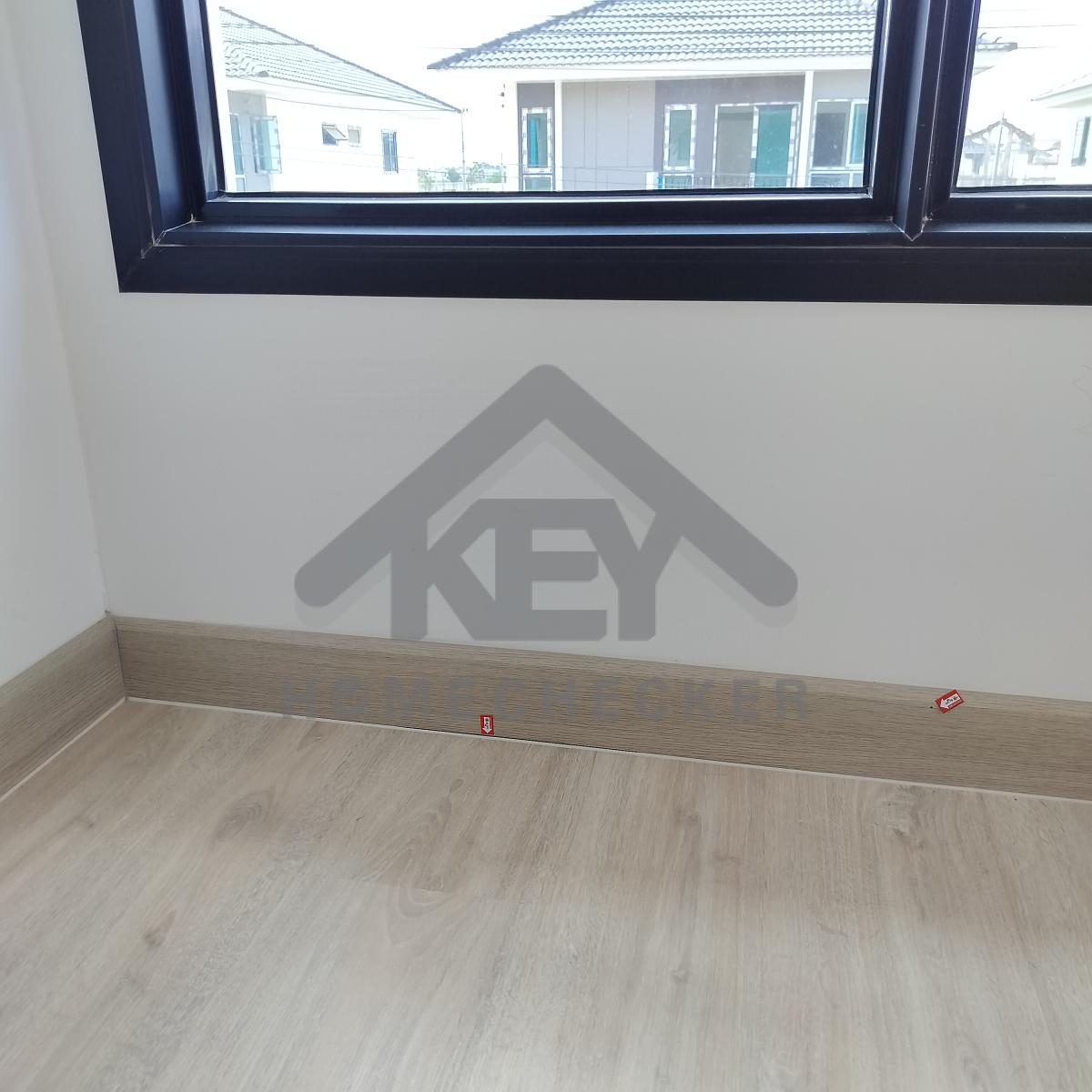

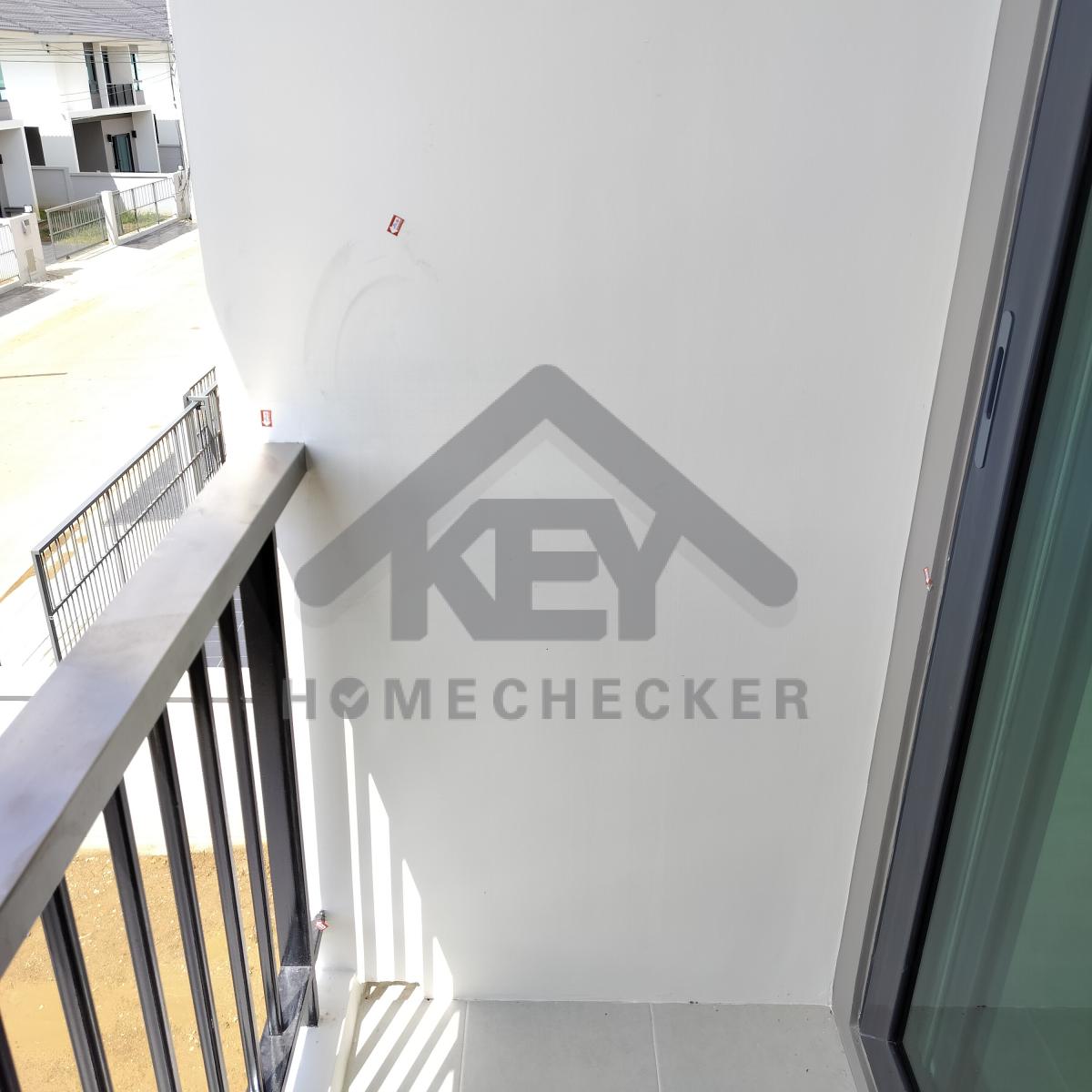

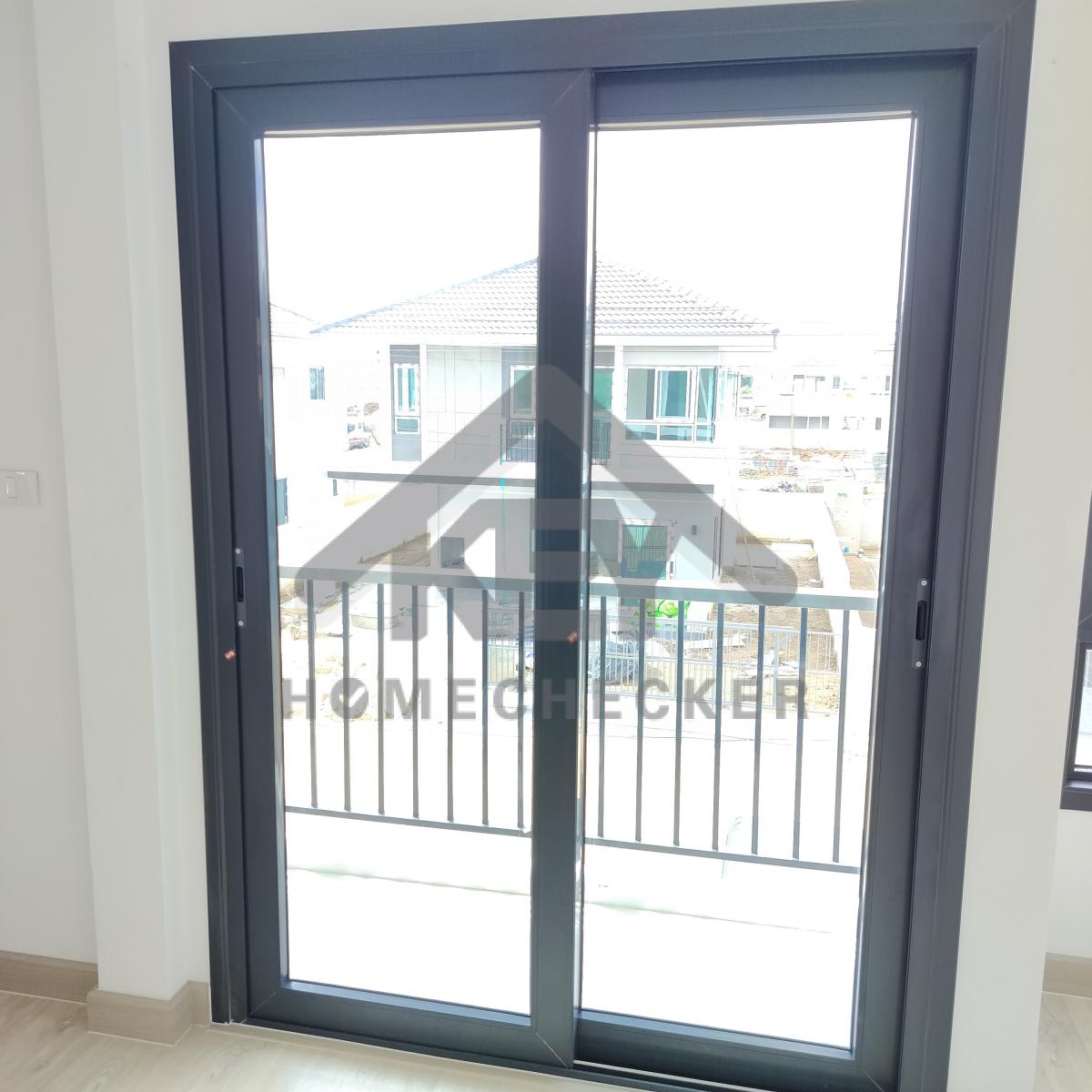

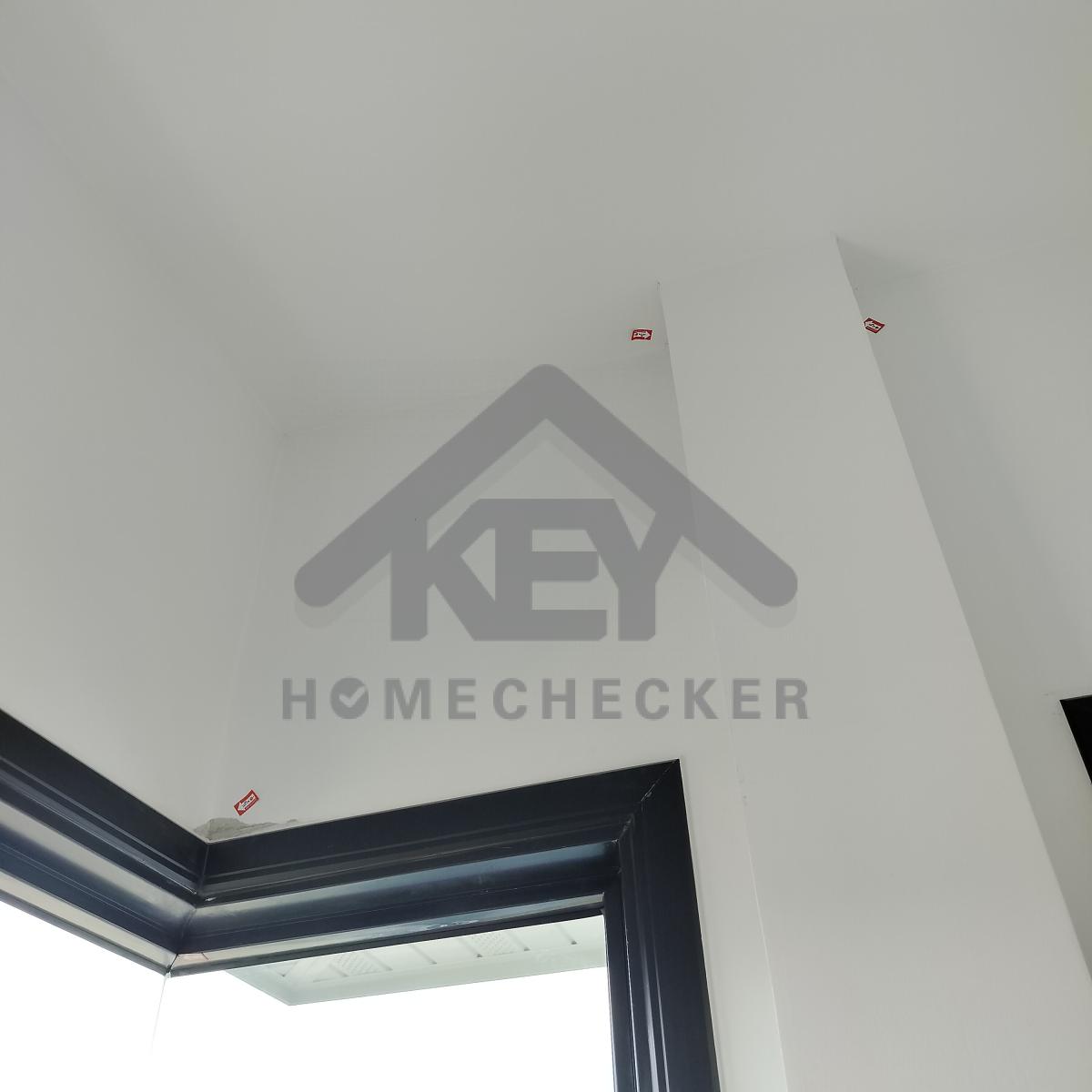

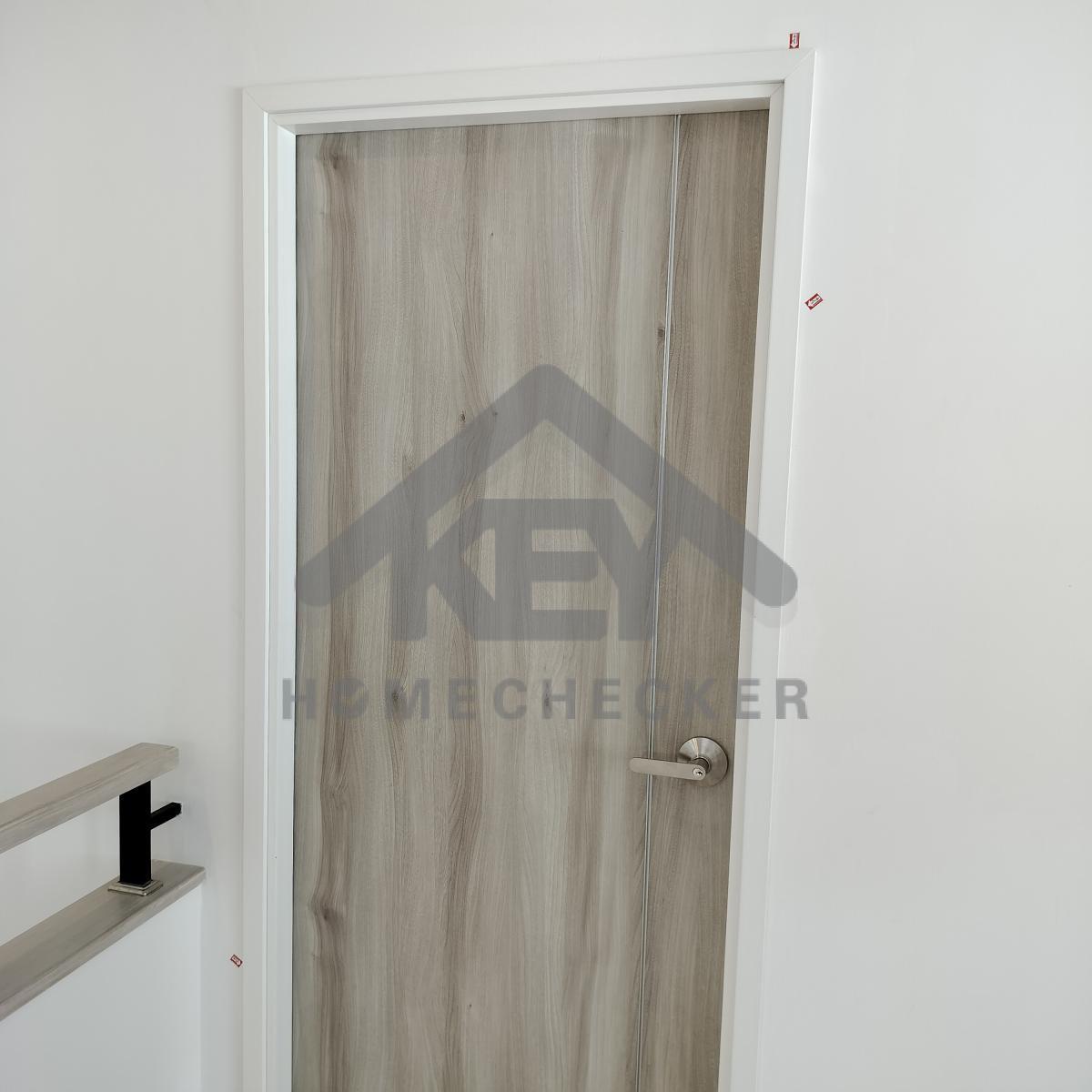

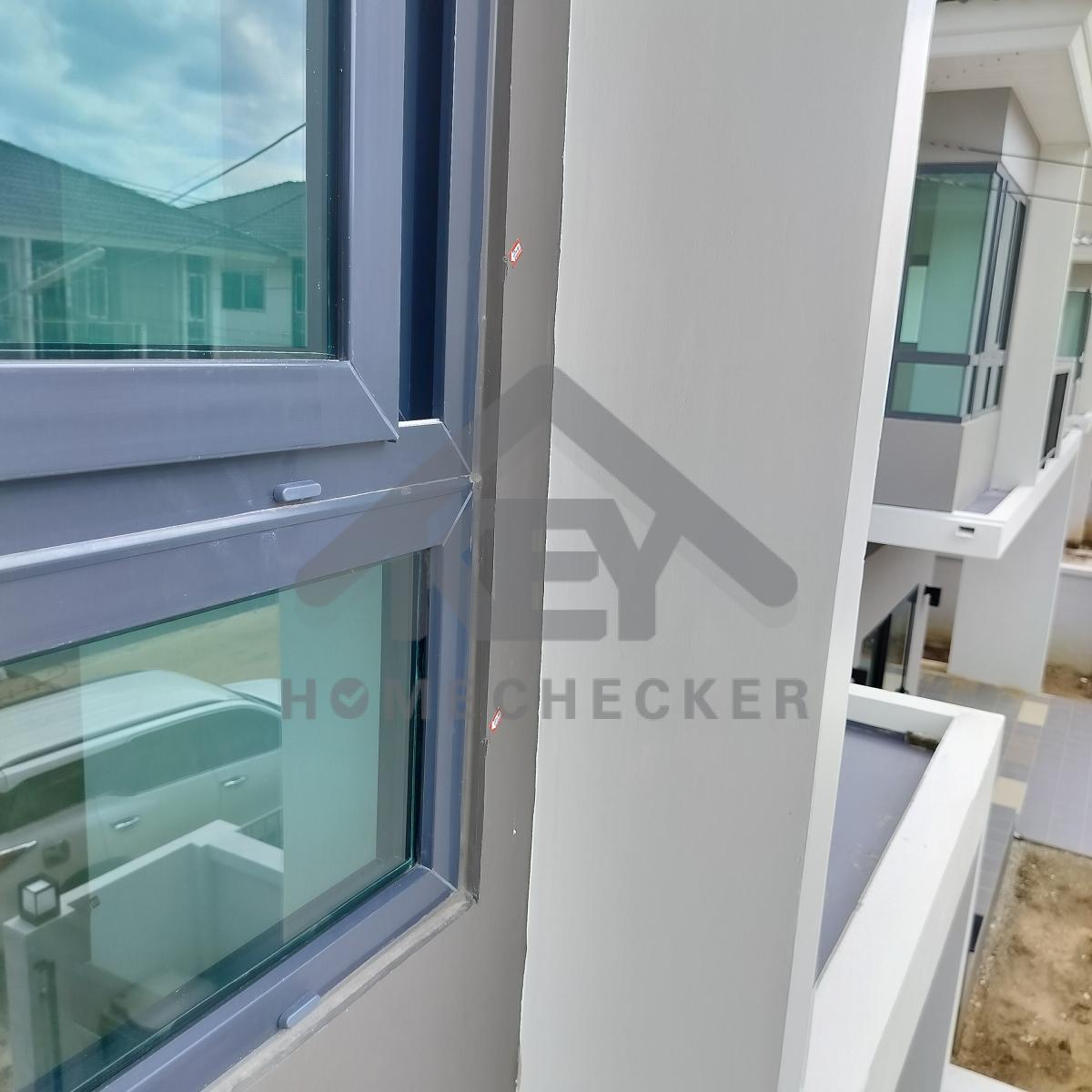

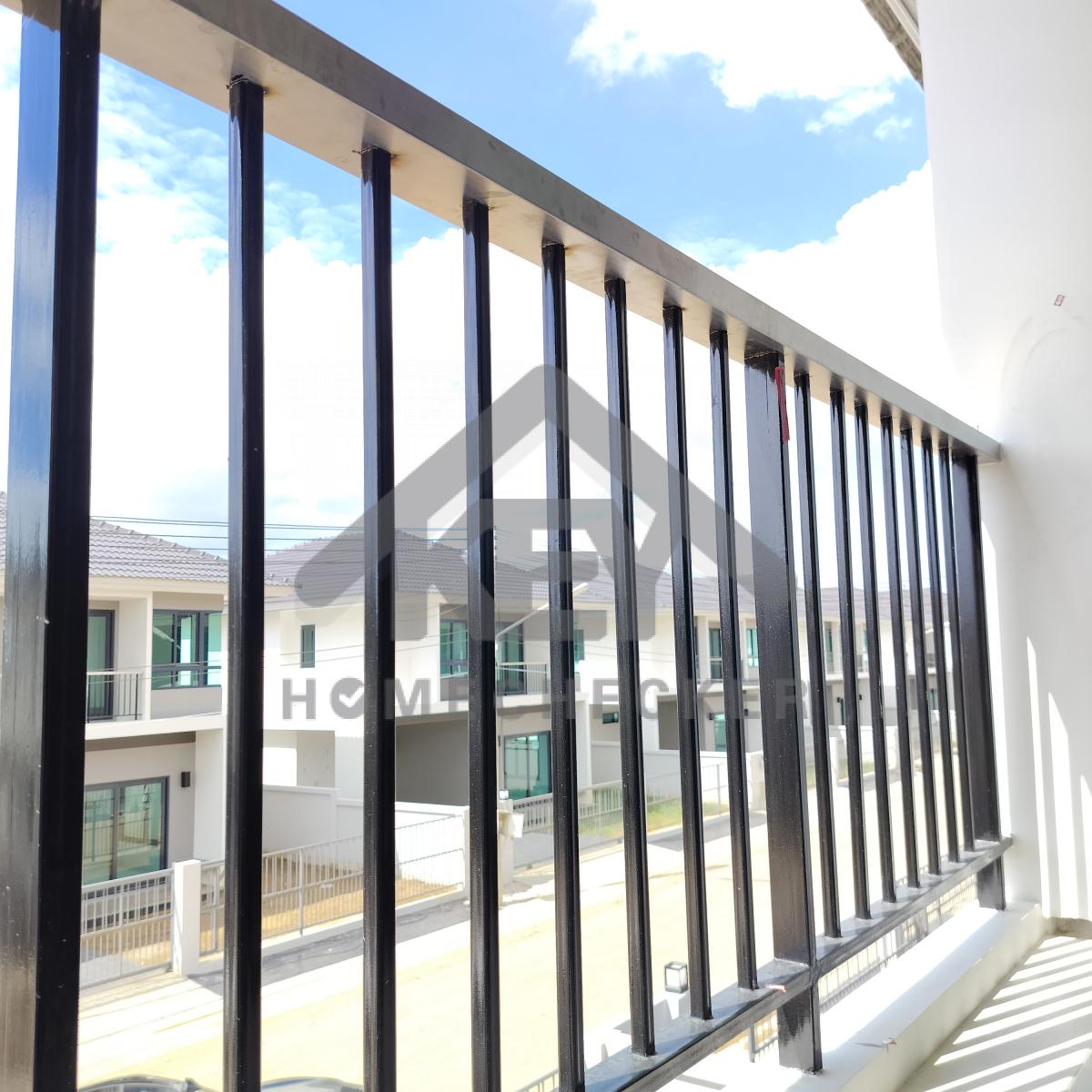

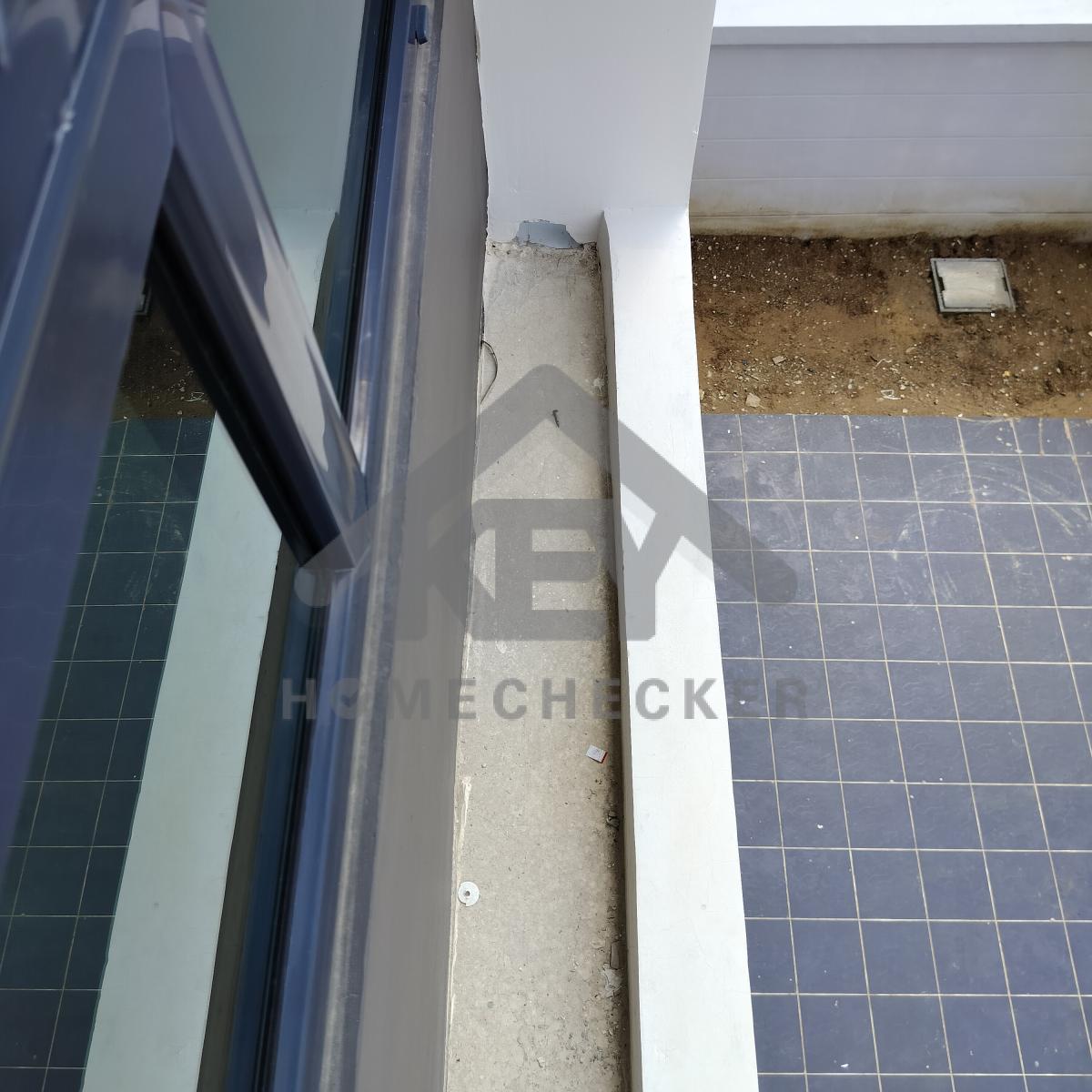

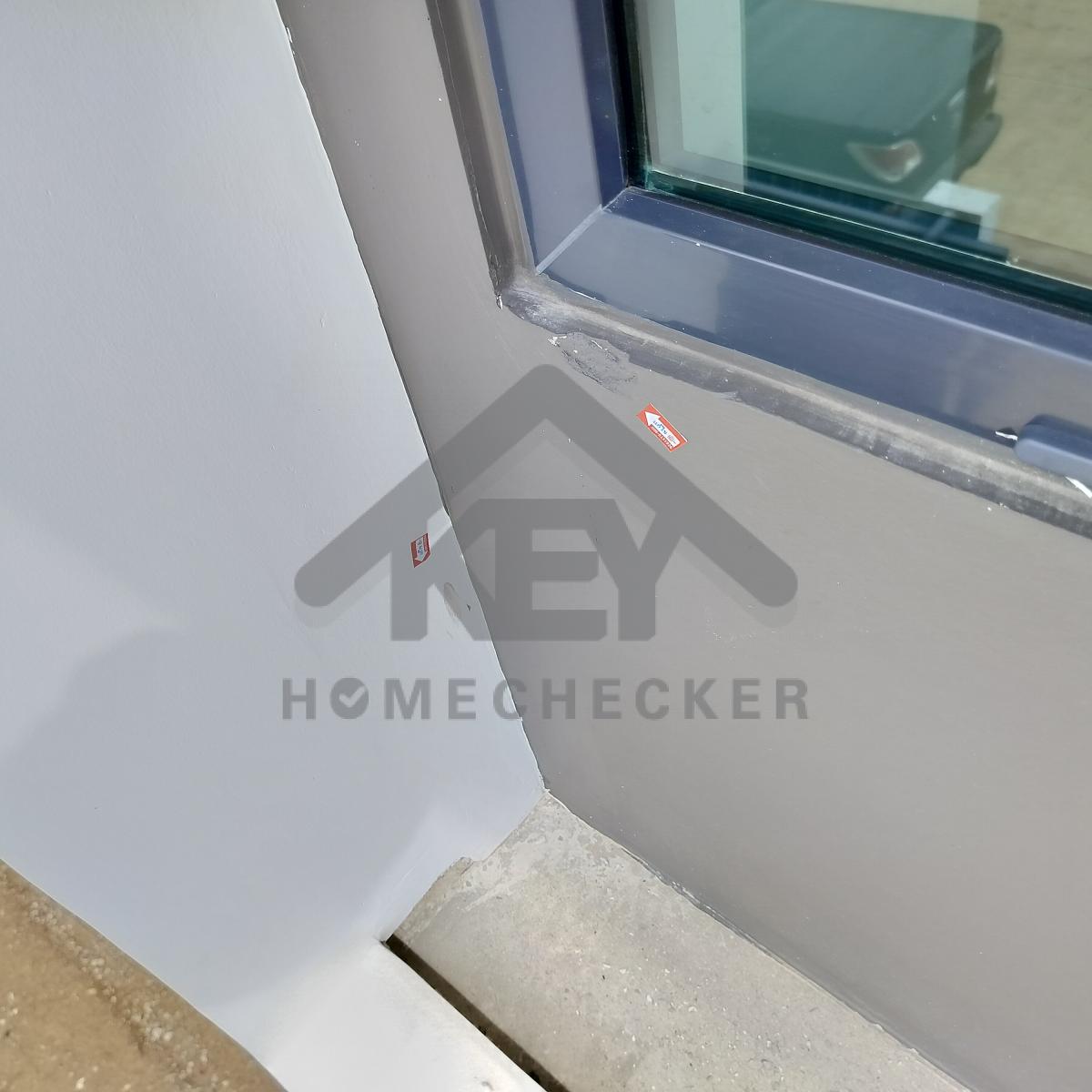

12. งานห้องนอนชั้น 2 (1)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย

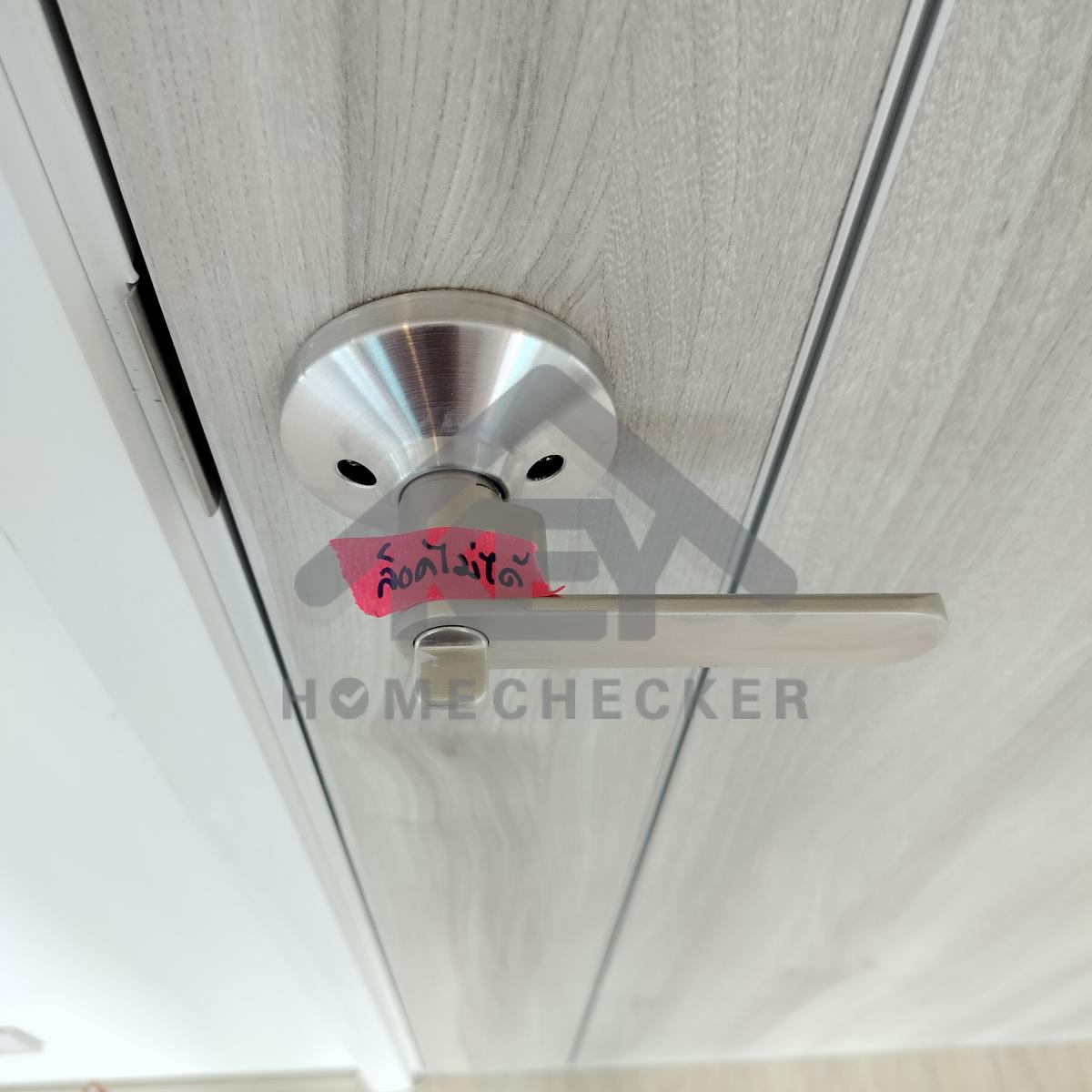

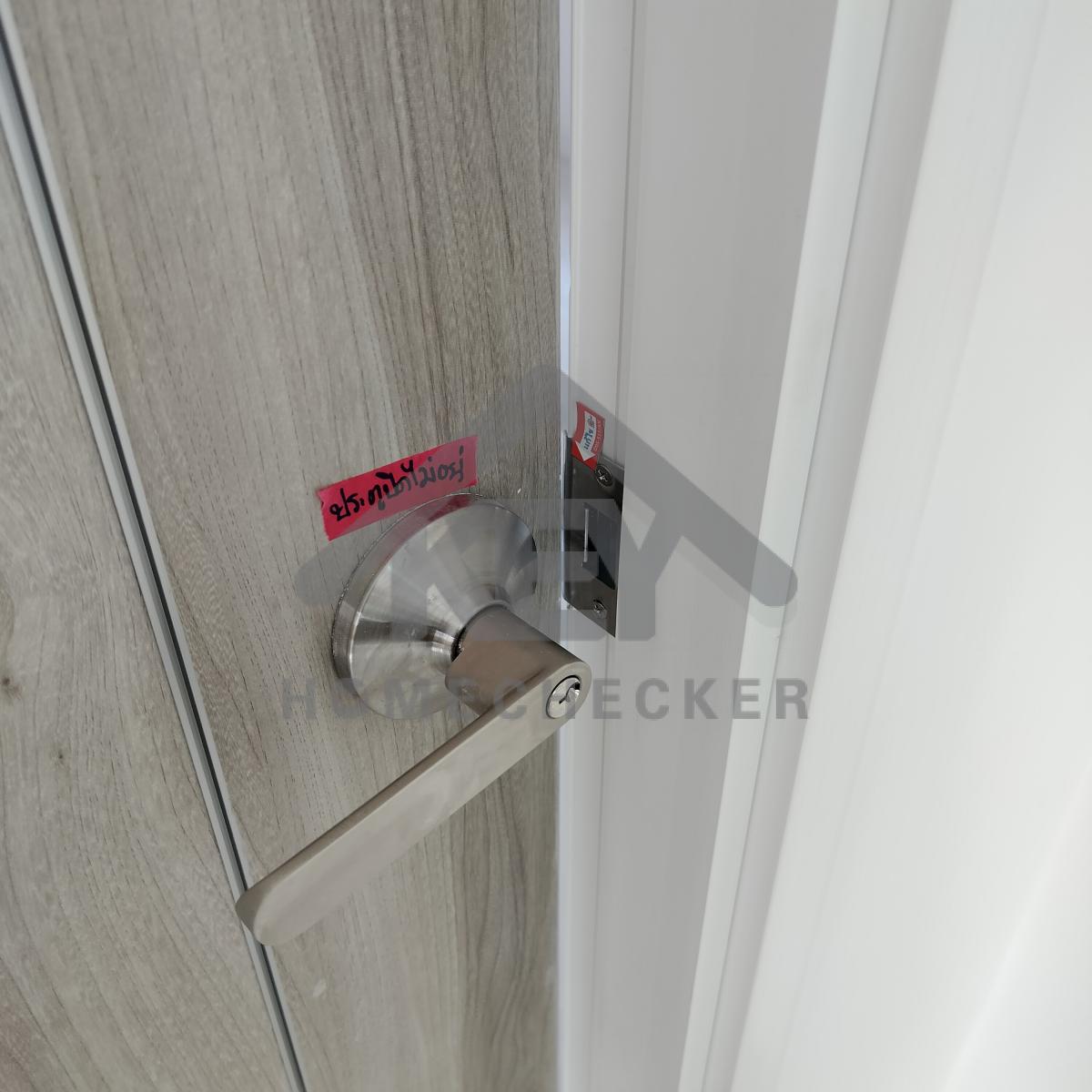

แก้ไข ลูกบิดประตูล็อคไม่ได้
แก้ไข เก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย

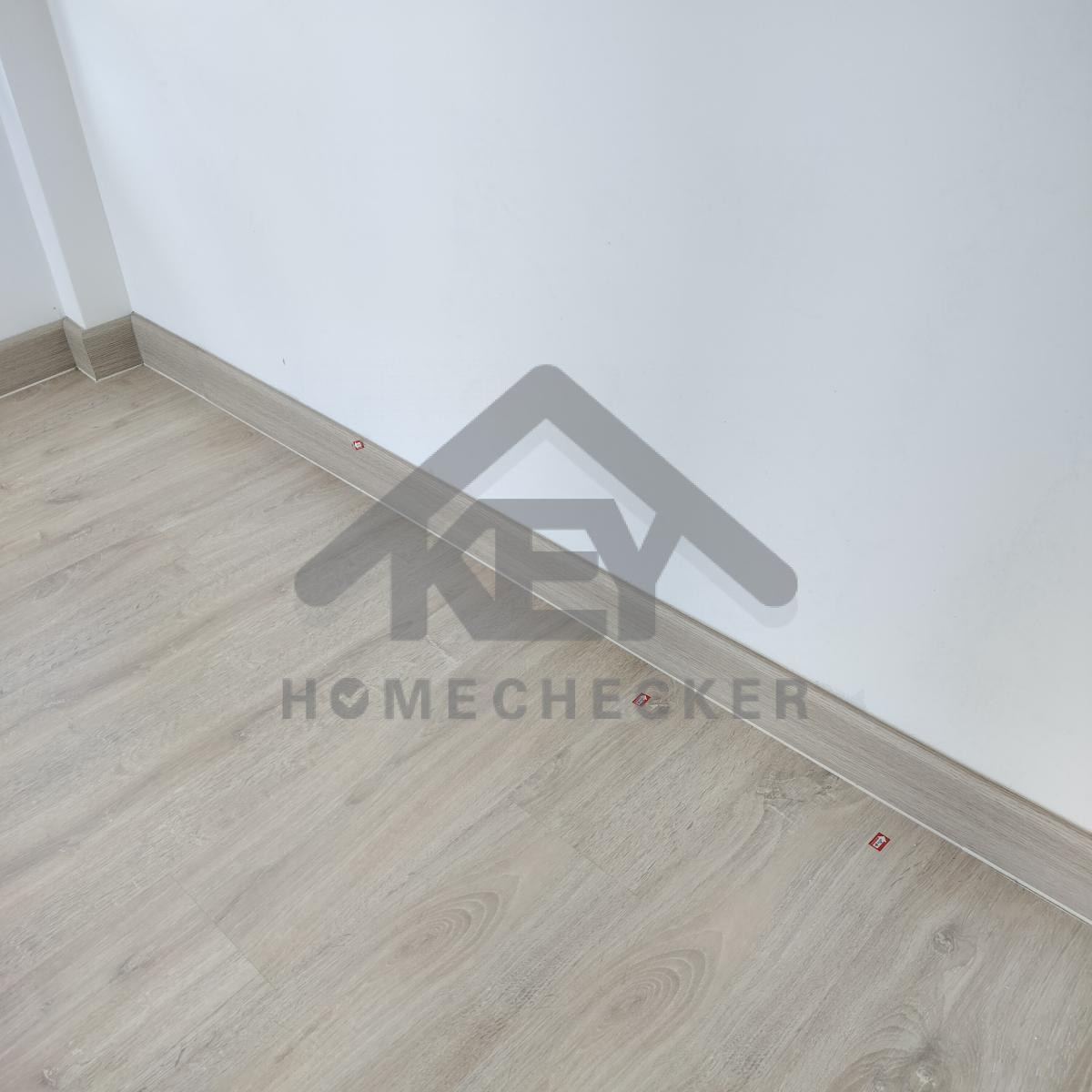

แก้ไข พื้นยวบ และเก็บรอยหัวตะปูบัวพื้นรอบห้องให้เรียบร้อย

แก้ไข ทำความสะอาดเก็บงานเก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวมุมเสา
แก้ไข เก็บงานมุมผนังบิ่นแตก
แก้ไข เก็บงานซิลิโคนขอบพื้น และเก็บรอยหัวตะปูบัวพื้นรอบห้องให้เรียบร้อย
แก้ไข เก็บรอยขูดขีดขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานขอบหน้าต่างด้านนอกบิ่นและเก็บสีให้เรียบร้อย
แก้ไข เก็บงานขอบหน้าต่างด้านนอกบิ่นและเก็บสีให้เรียบร้อย
แก้ไข ทากันซึมและทาสีให้เรียบร้อย
แก้ไข ทากันซึมและทาสีให้เรียบร้อย
แก้ไข เก็บรอยขูดขีดขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีกระเบื้องและขอบพื้นระเบียงทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานติดตั้งและเก็บสีให้เรียบร้อย
แก้ไข เก็บสีรอยเชื่อมและเหล็กระเบียงกันตกทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยขอบหน้าต่างด้านนอกบิ่นแตกและเก็บสีให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บรอยต่อขอบหน้าต่างทั้งหมดให้เรียบร้อย

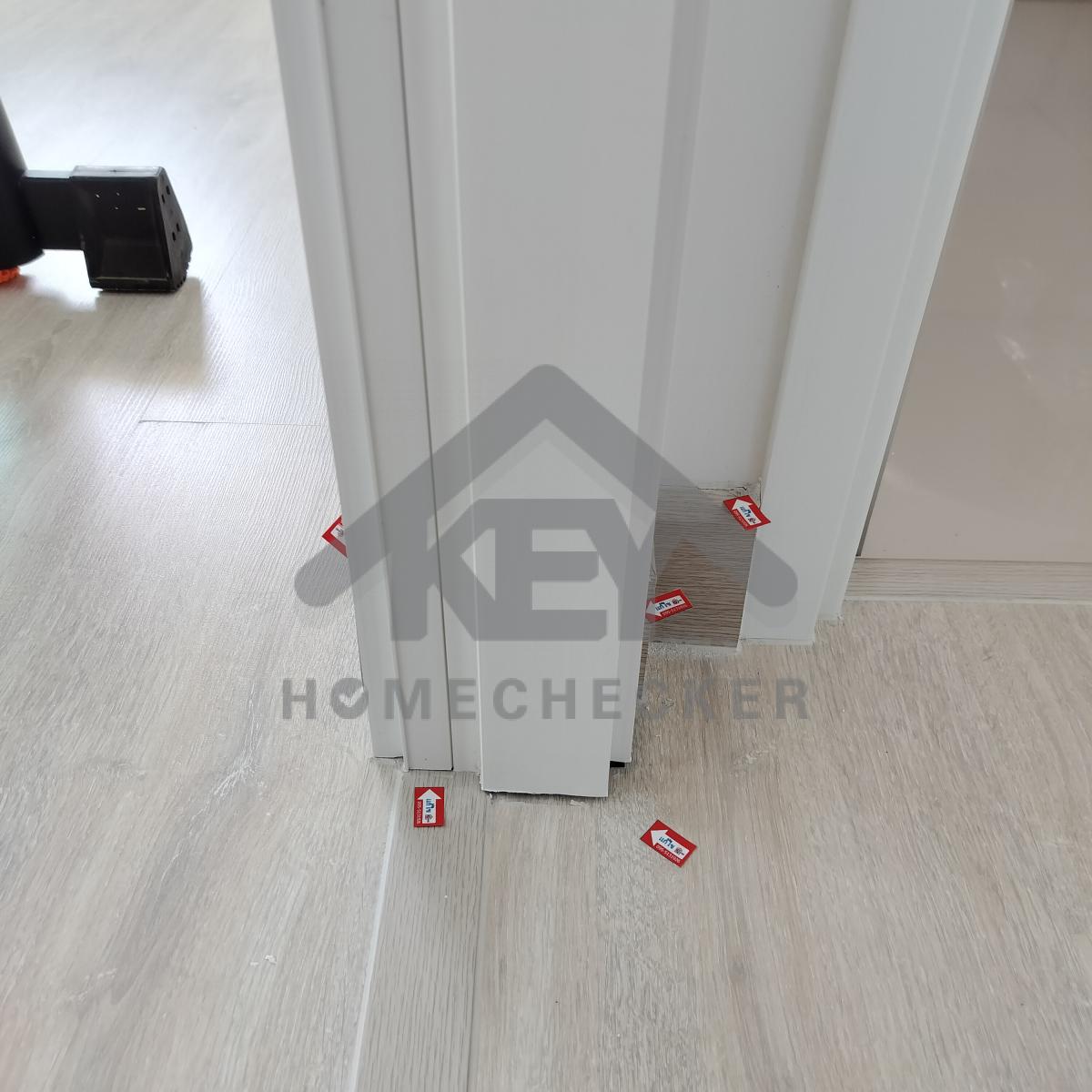

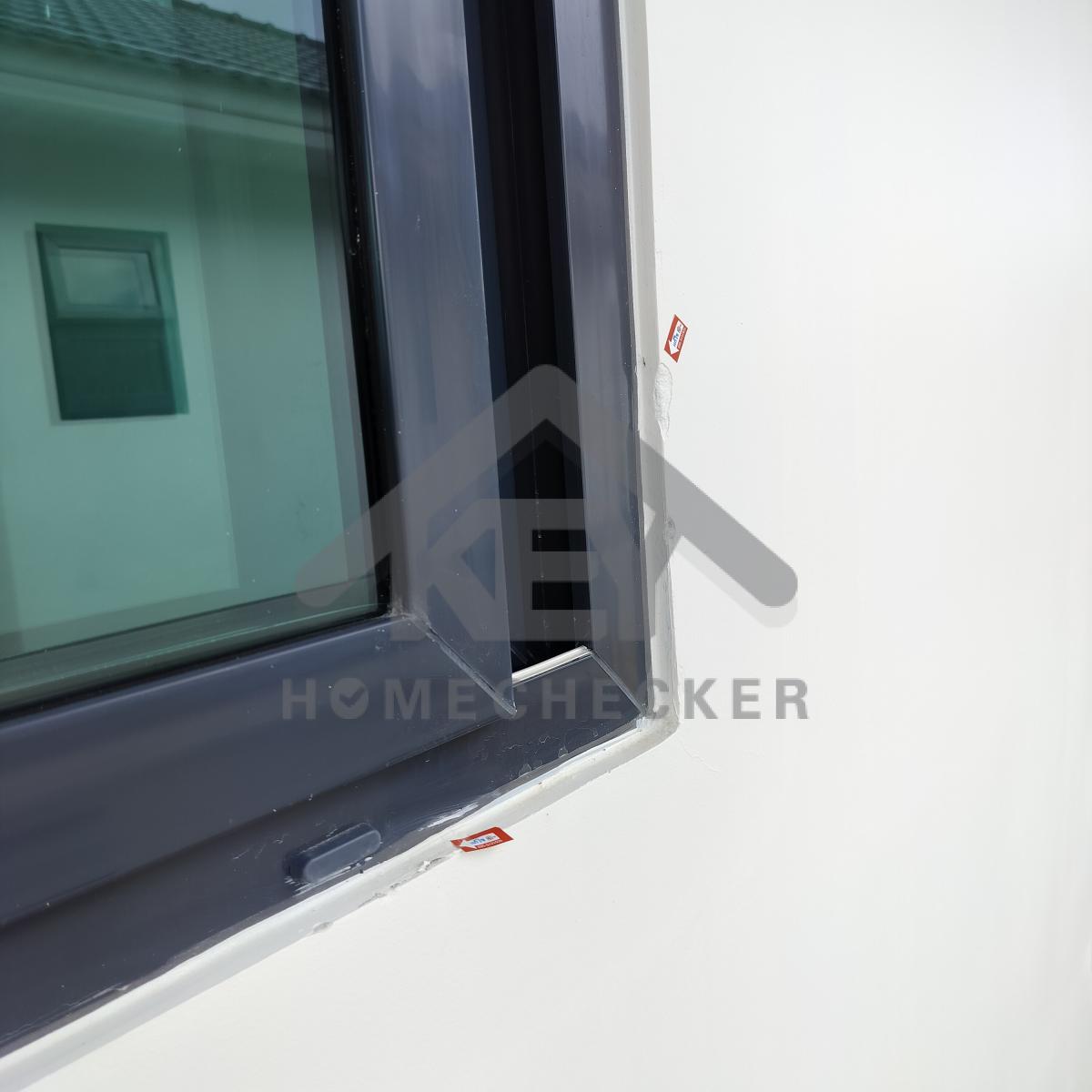

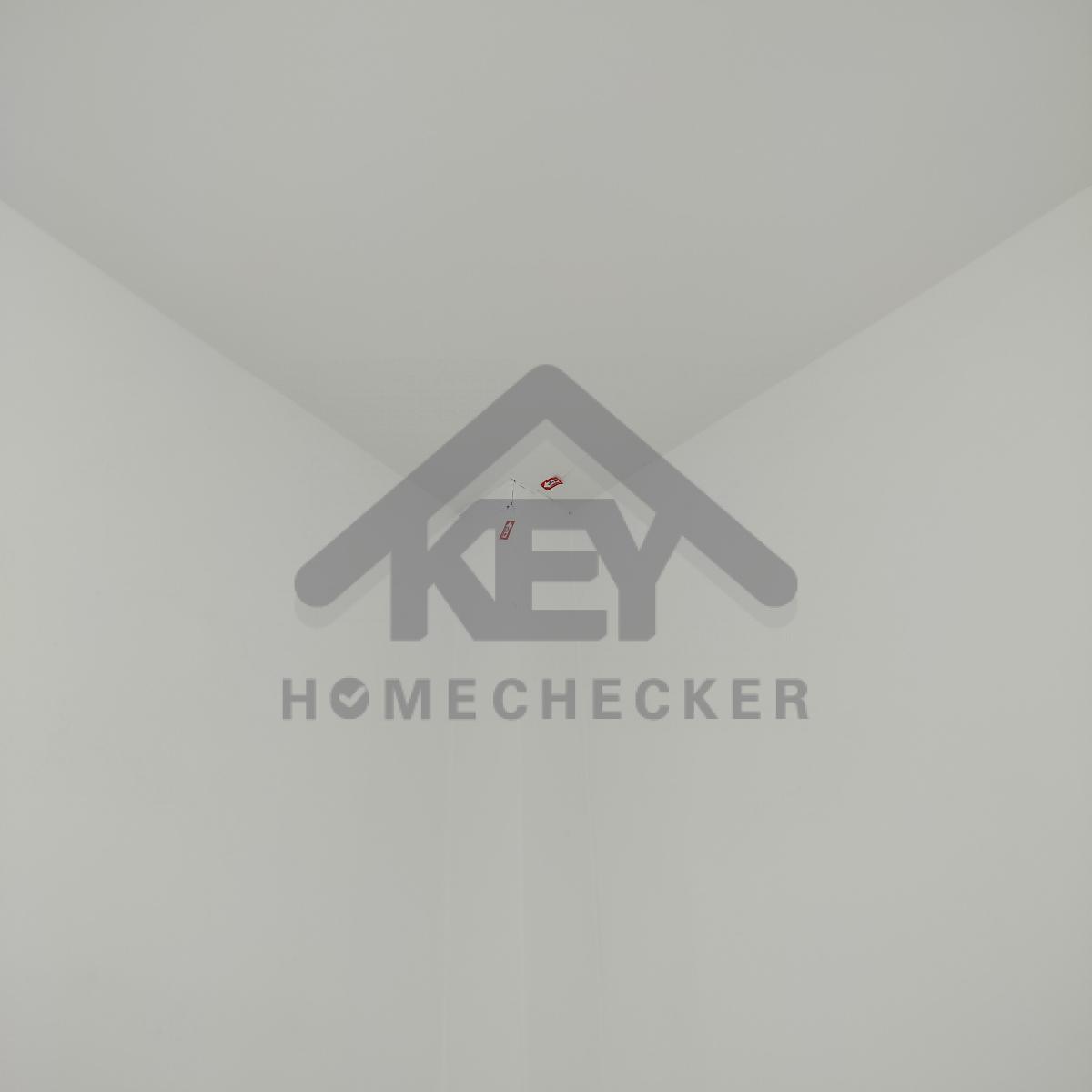

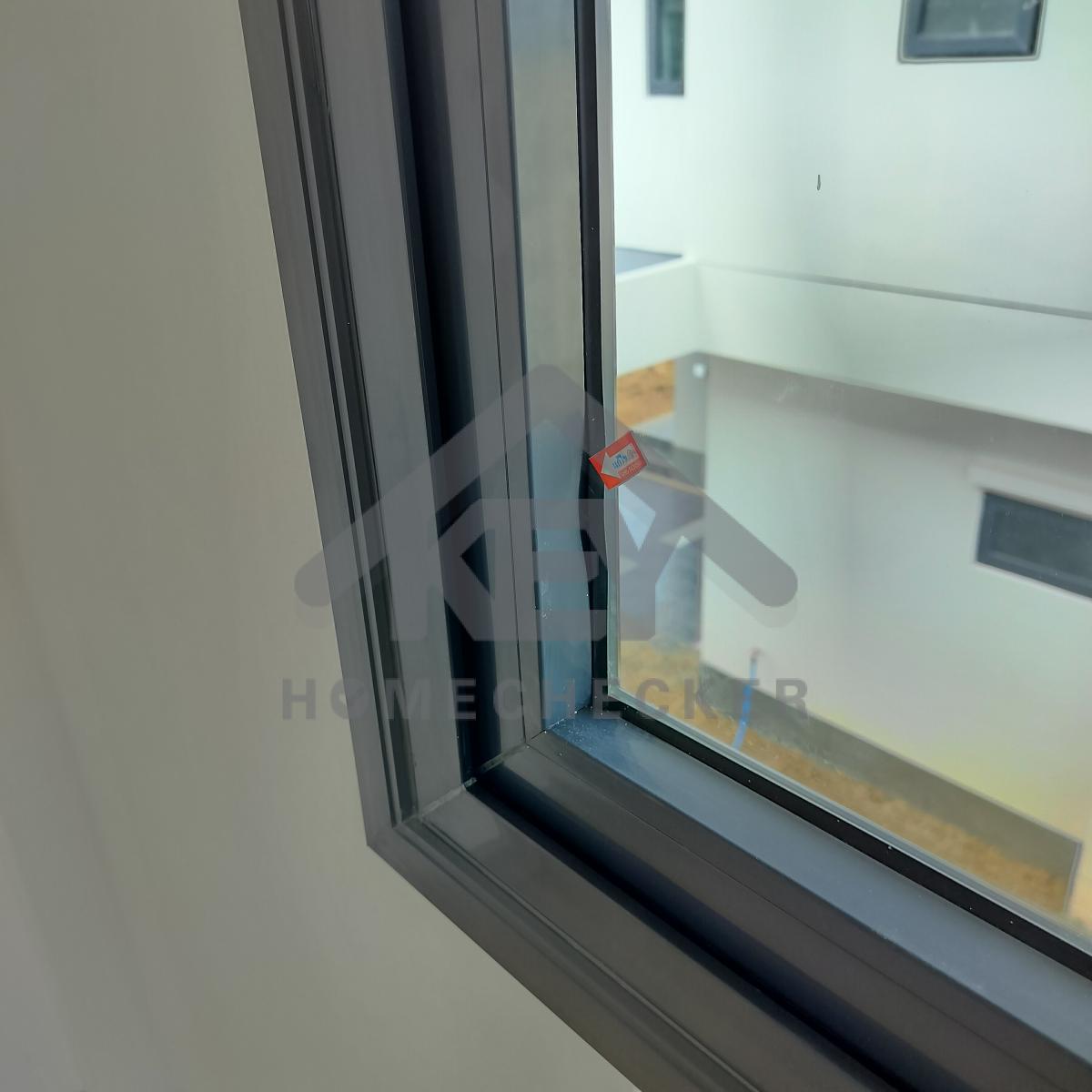

13. งานห้องนอนชั้น 2 (2)
แก้ไข เก็บงานเก็บสีขอบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบ และขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบ และขอบบัวพื้นให้เรียบร้อย
แก้ไข ขัดเก็บงานเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บรอยหัวตะปูบัวพื้นรอบห้องให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวมุมเสาและฝ้าเพดานให้เรียบร้อย
แก้ไข ใส่ลูกยางขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกบิ่นแตก
แก้ไข เก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย

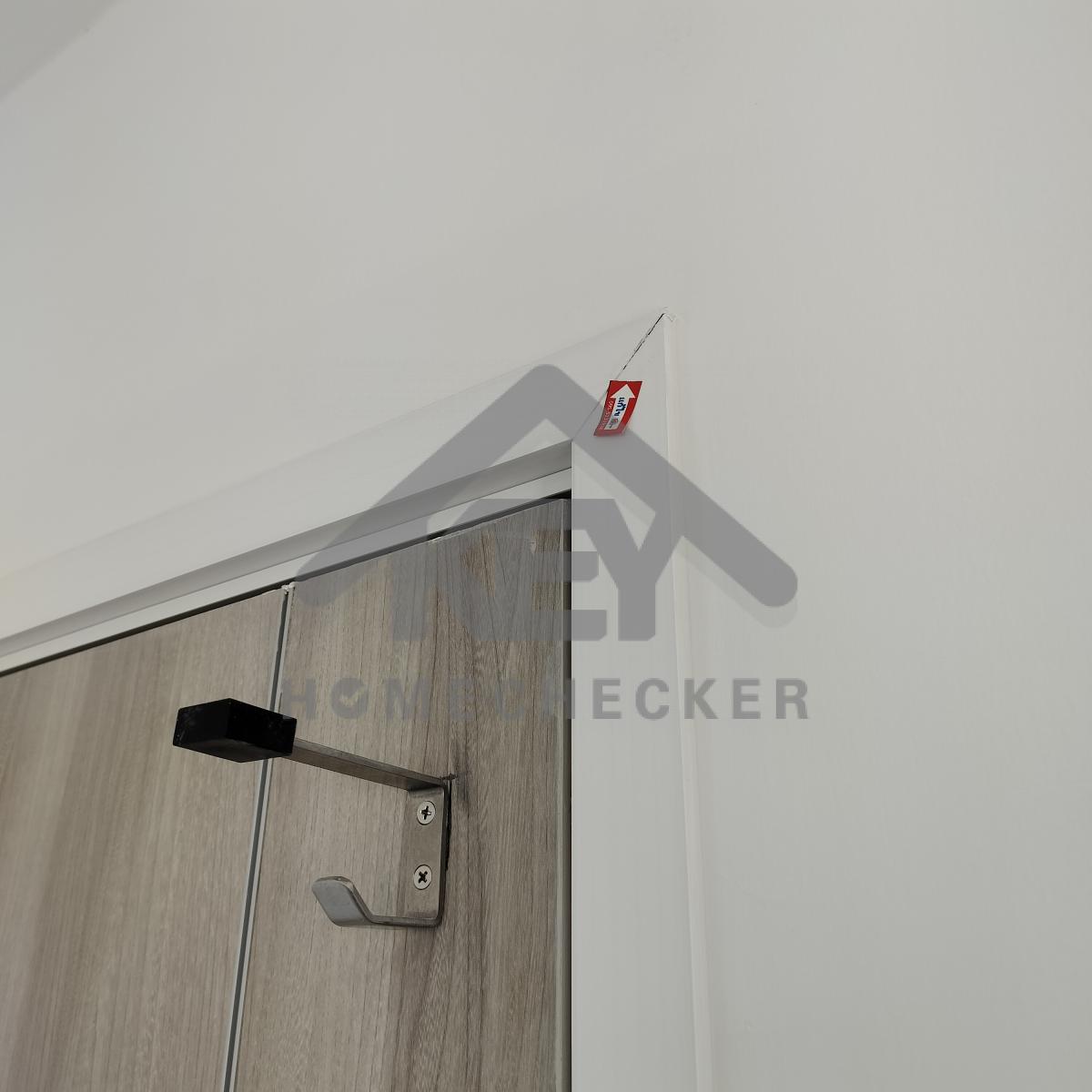

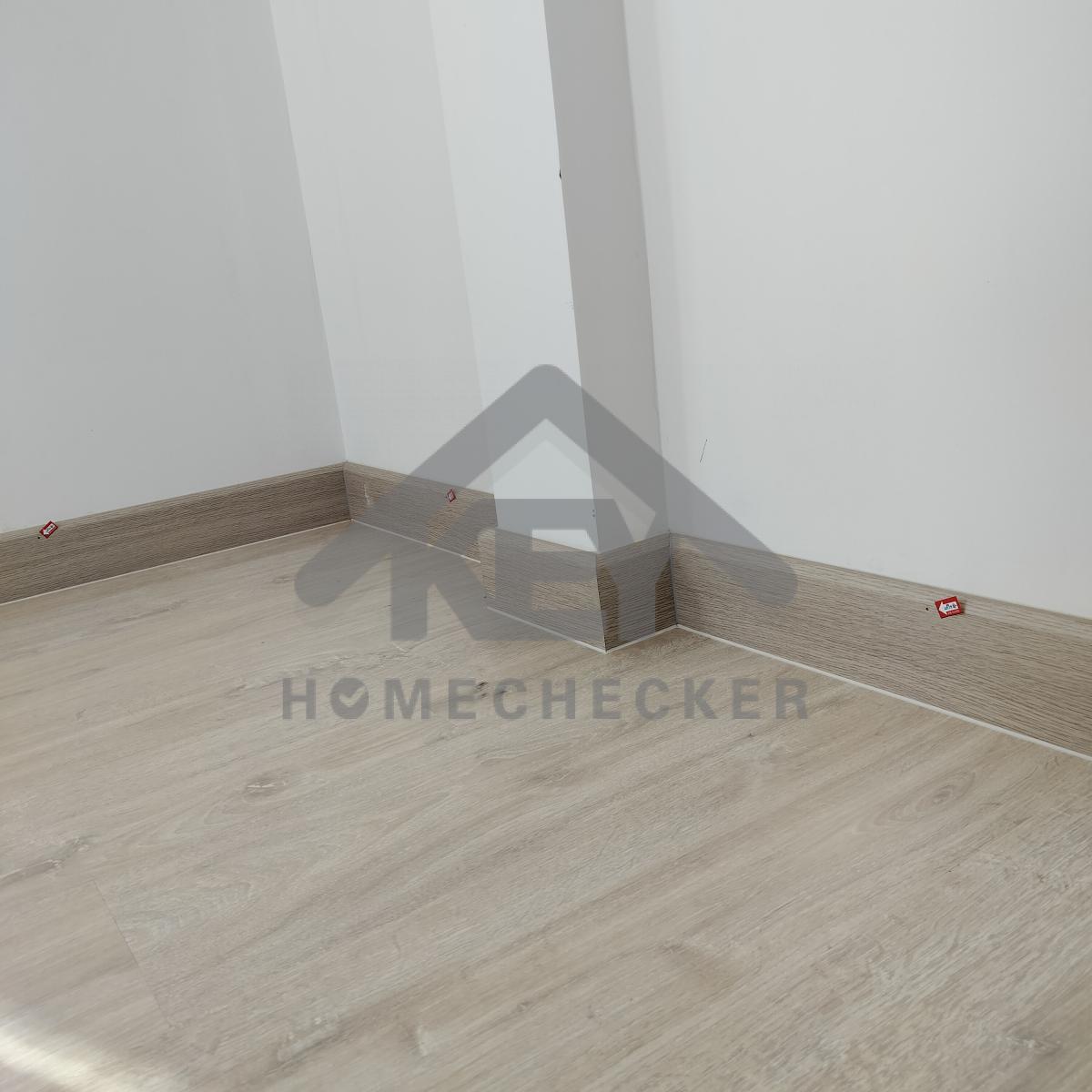

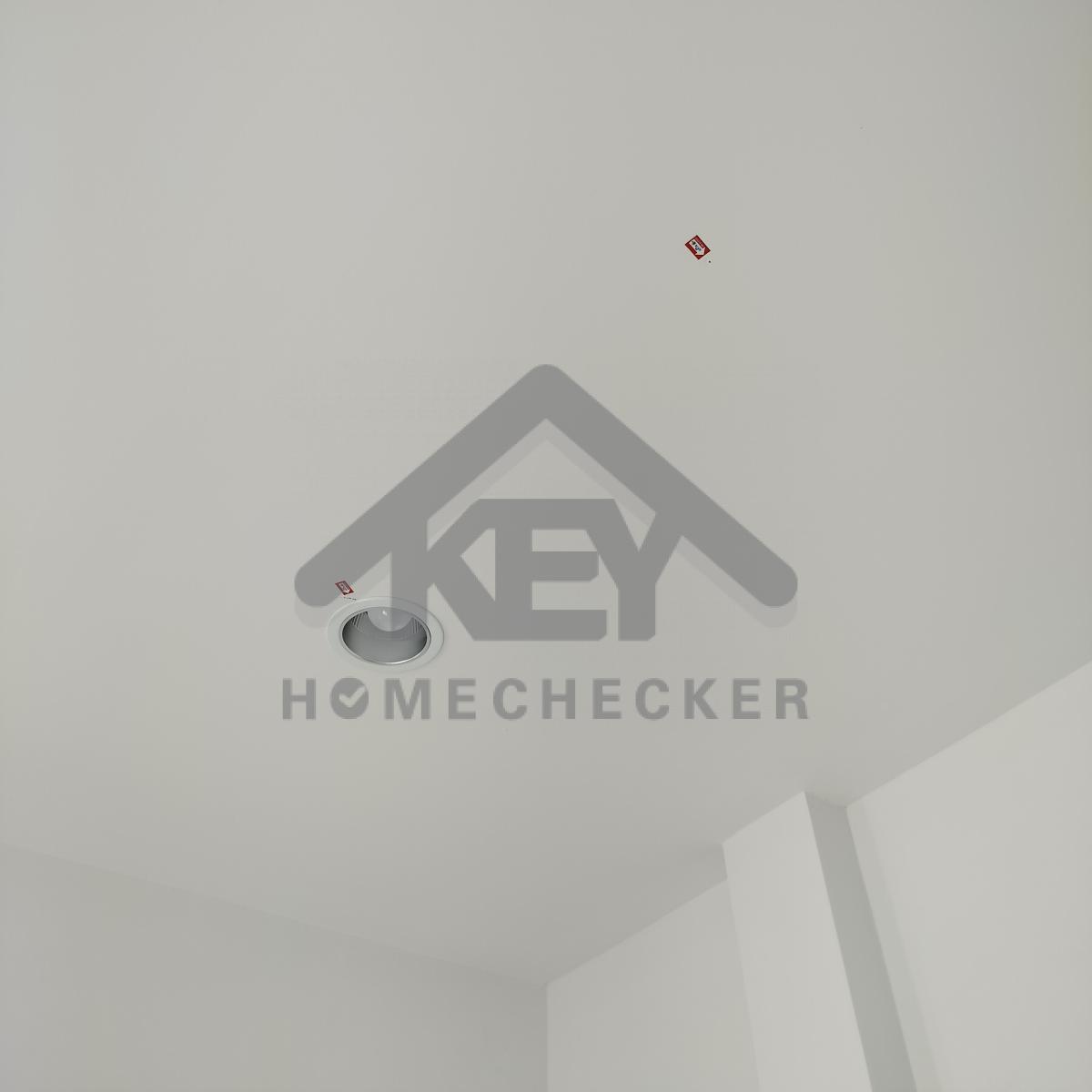

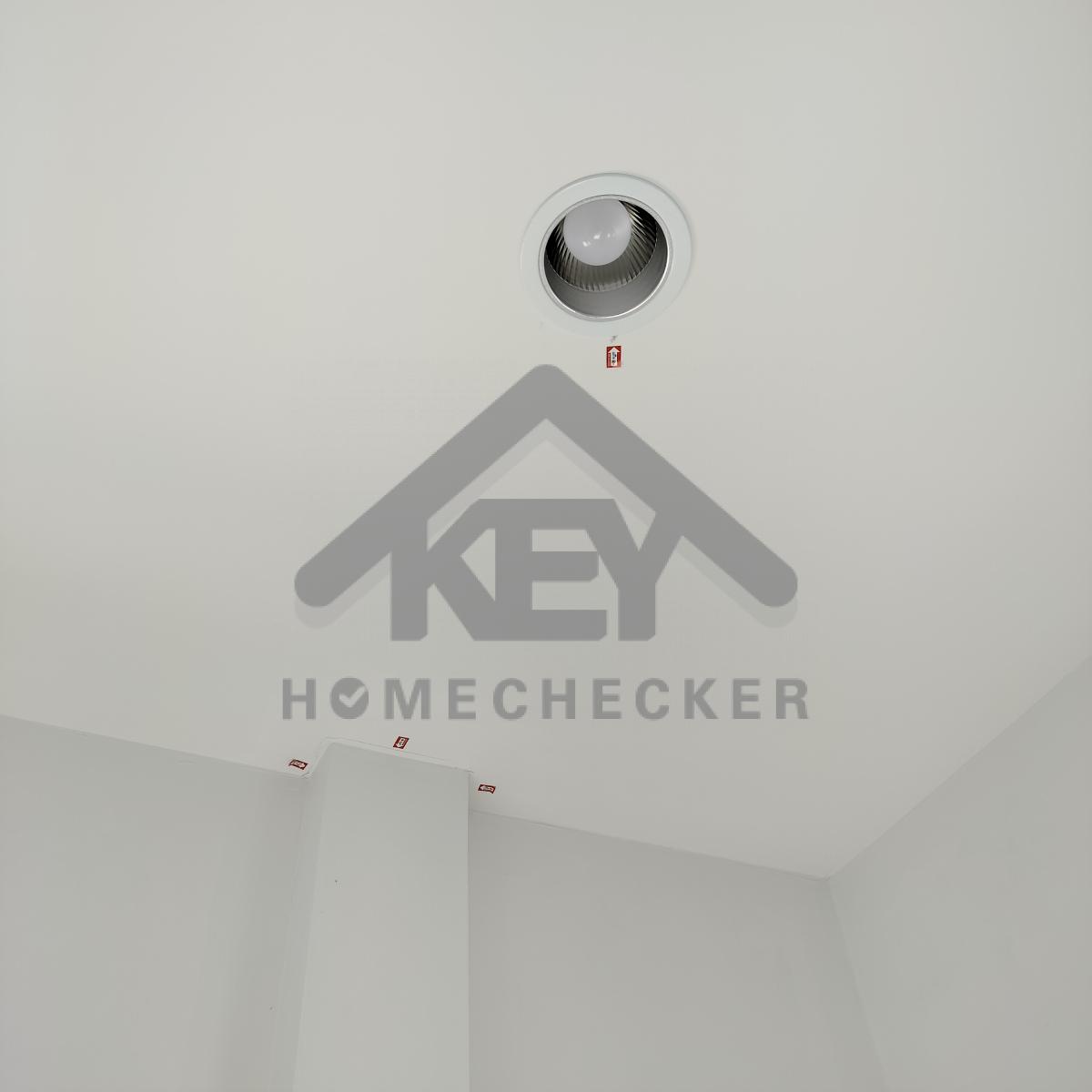

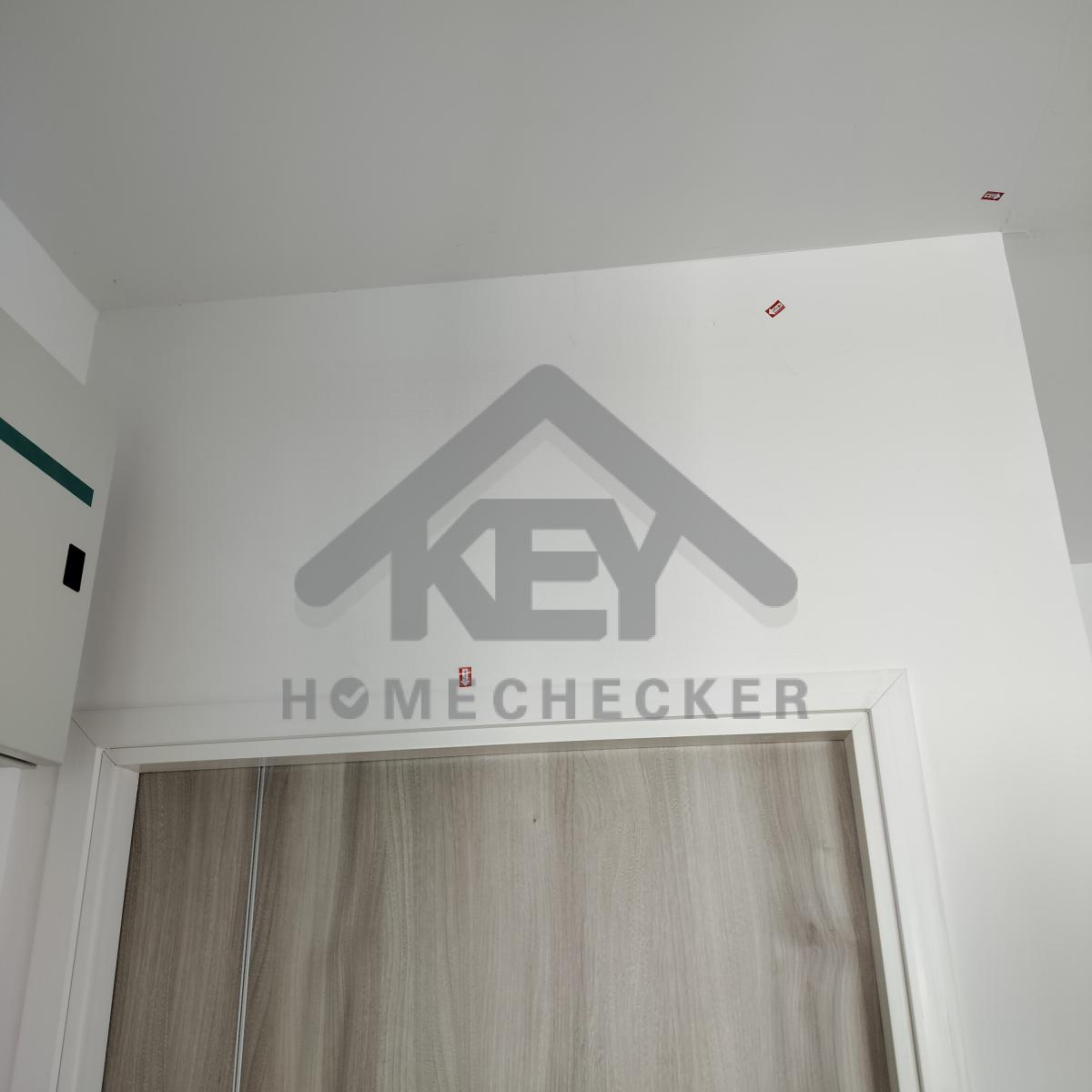

14. งานห้องนอนชั้น 2 (3)
แก้ไข เก็บซิลิโคนขอบวงกบและเก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บงานรอยต่อมุมวงกบให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบขอบพื้นให้เรียบร้อย
แก้ไข เก็บรอยหัวตะปูบัวพื้นรอบห้องให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าว เก็บสีฝ้าเพดานให้เรียบร้อย

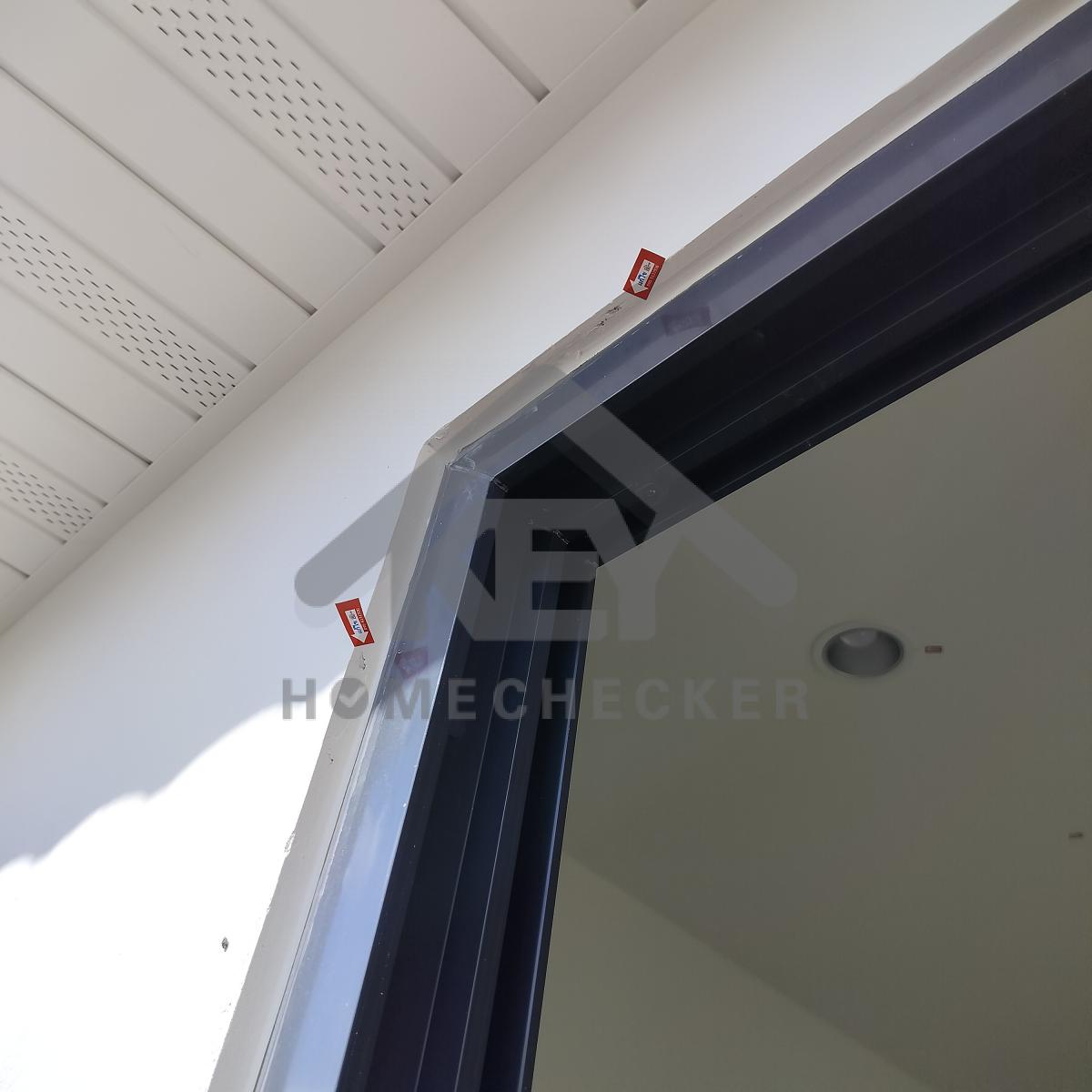

แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย

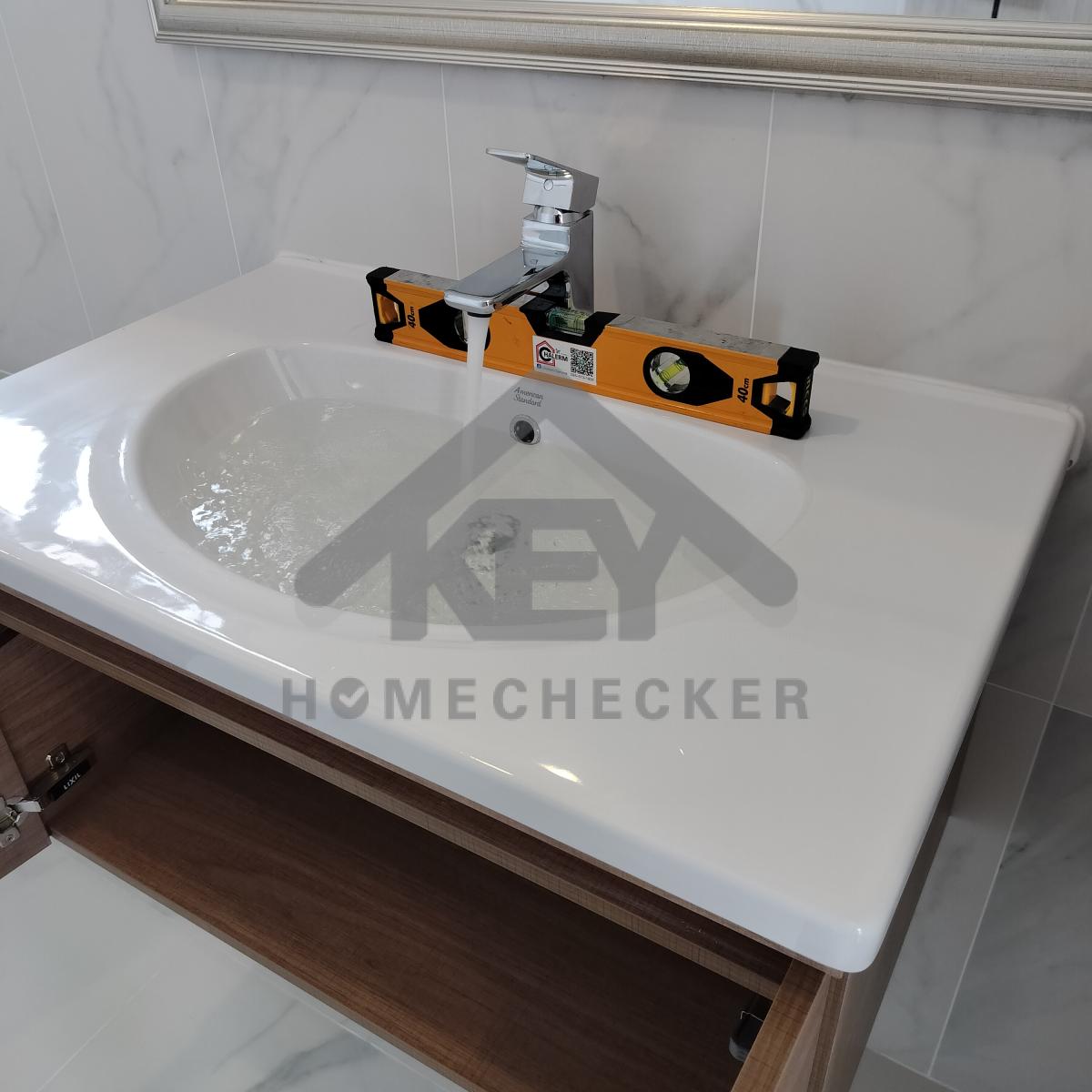

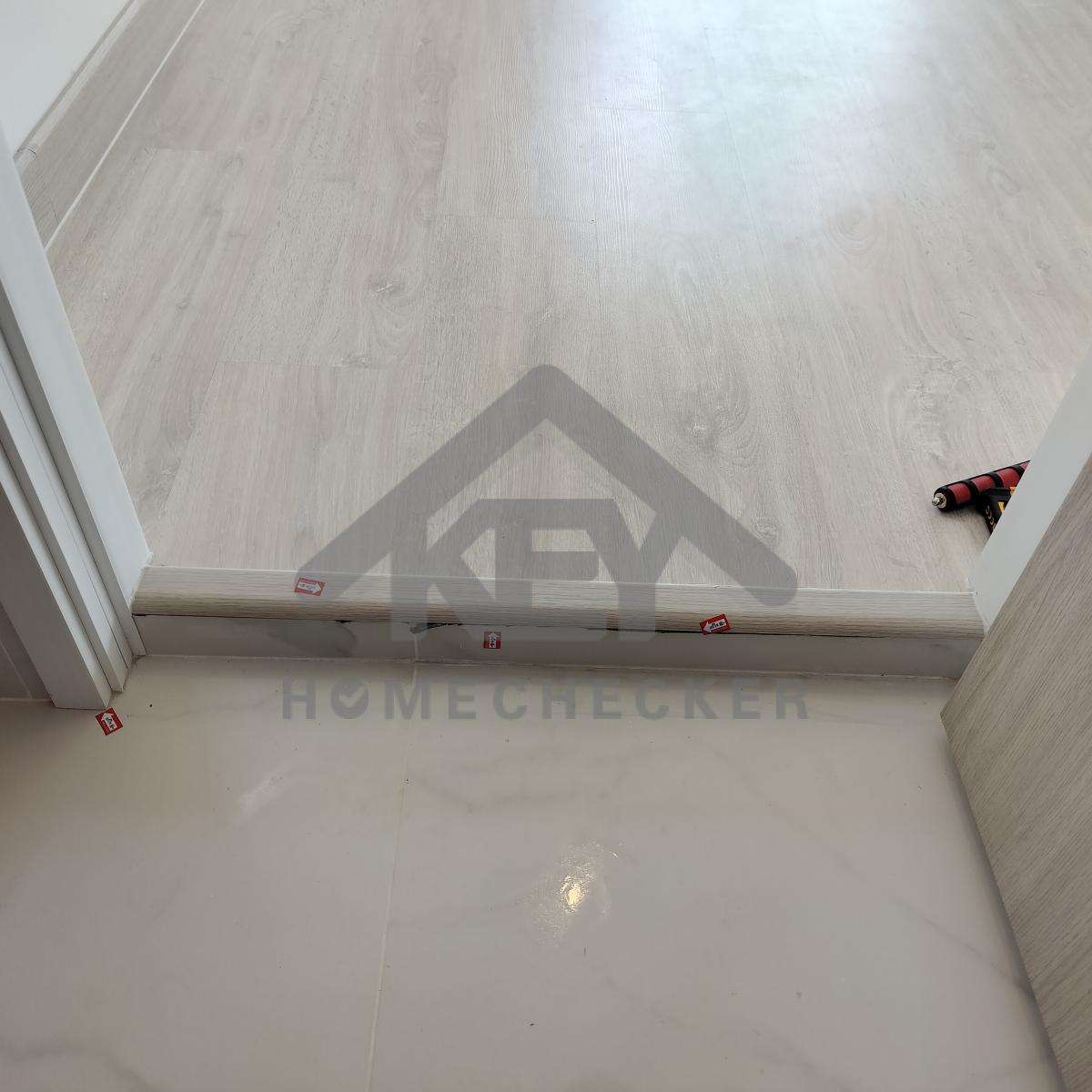

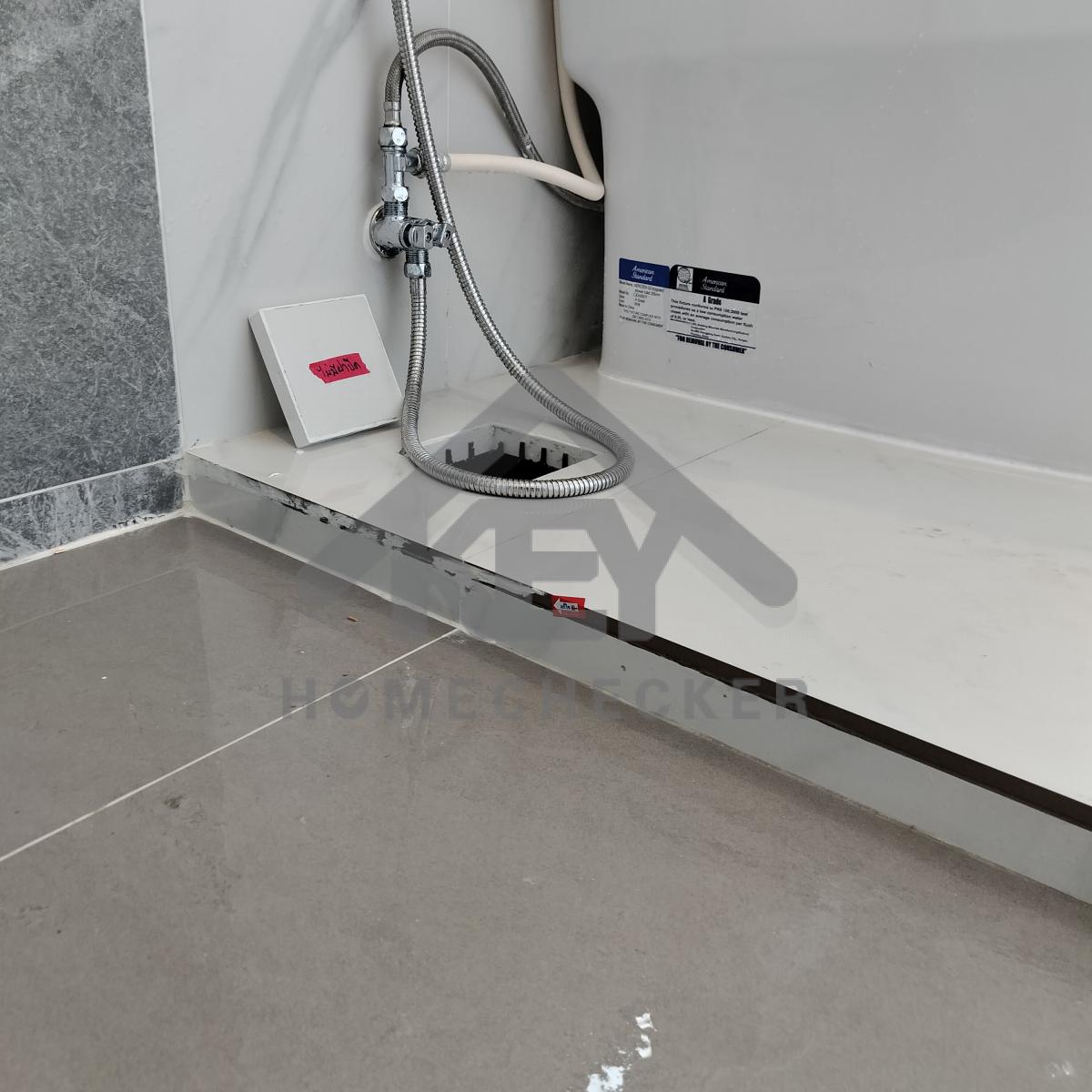

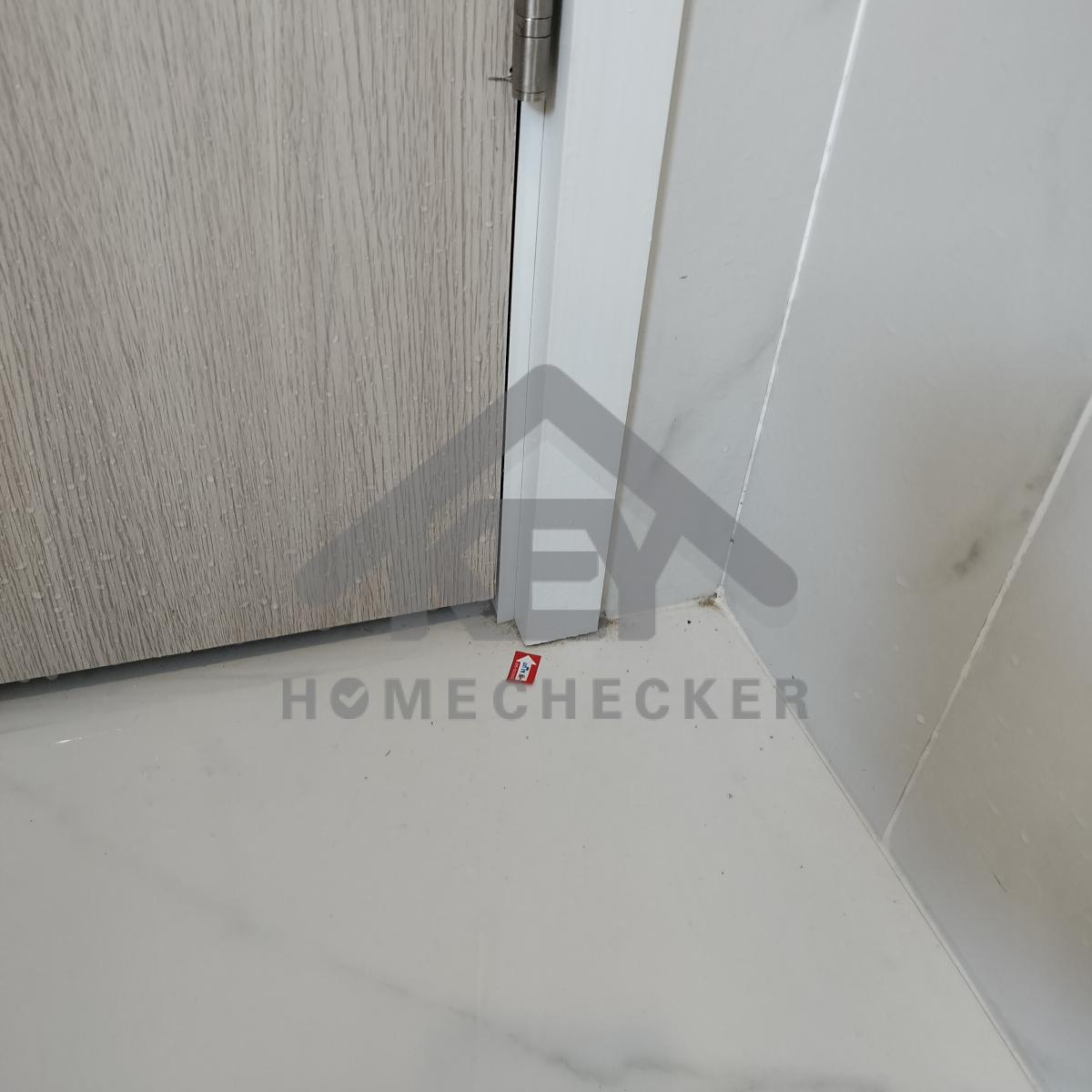

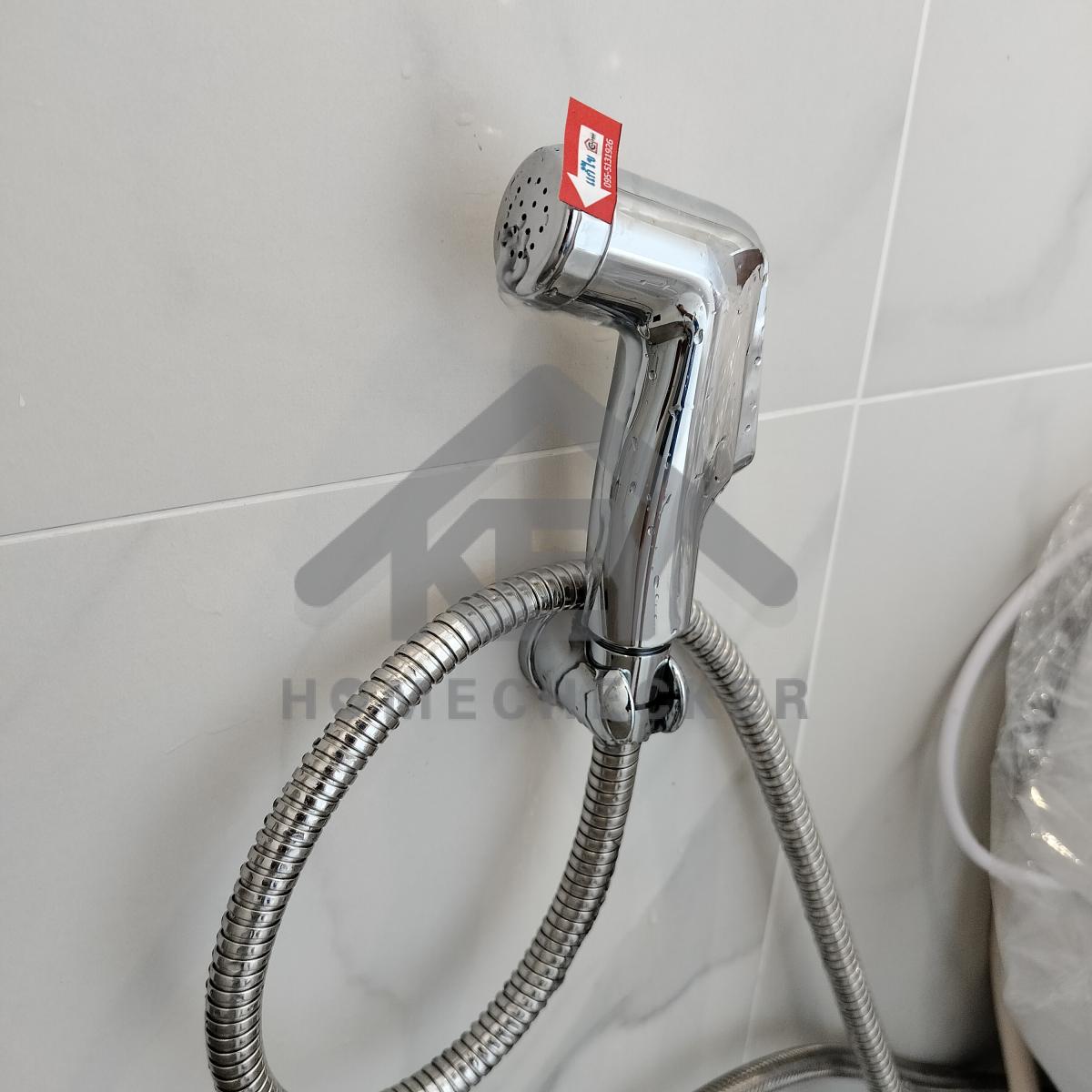

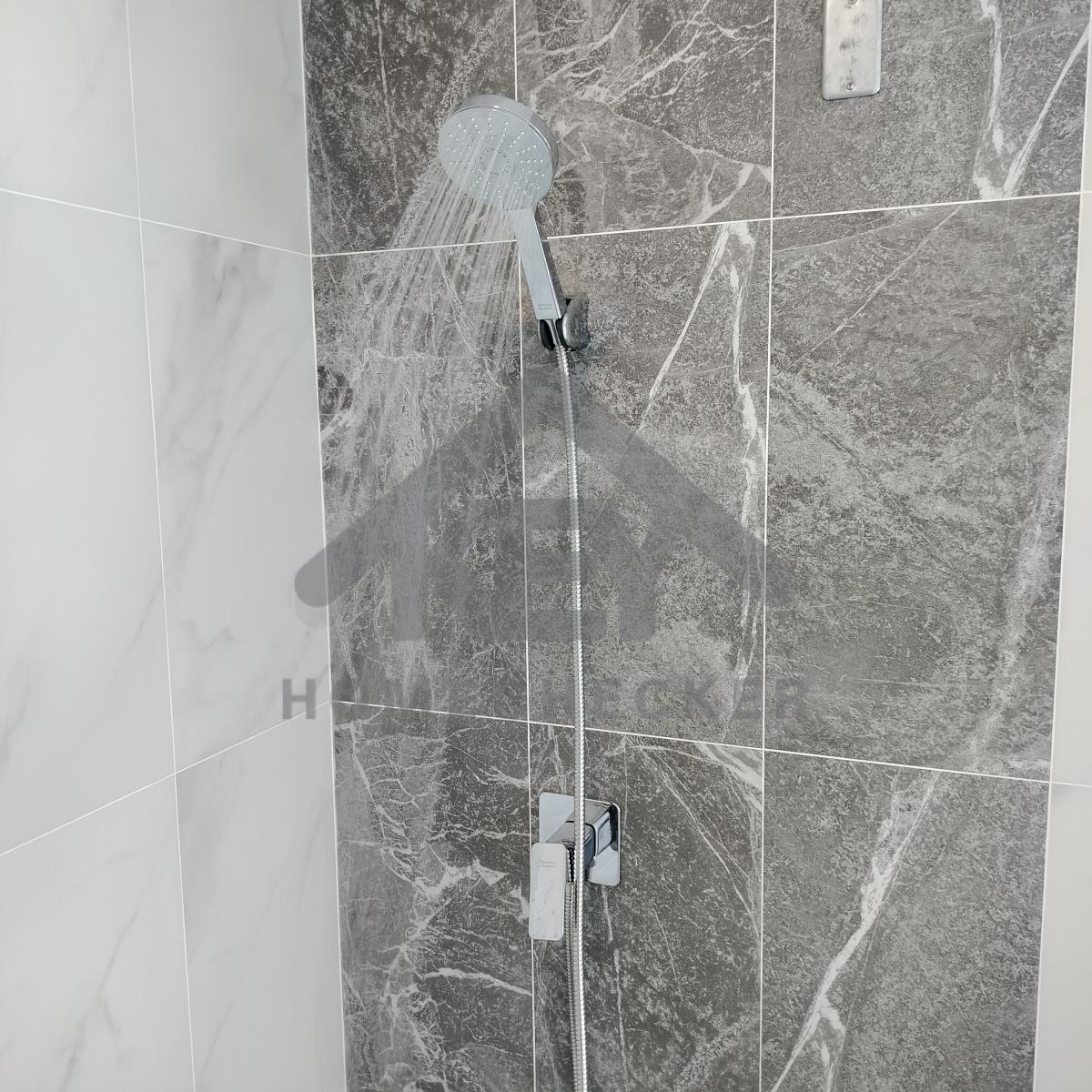

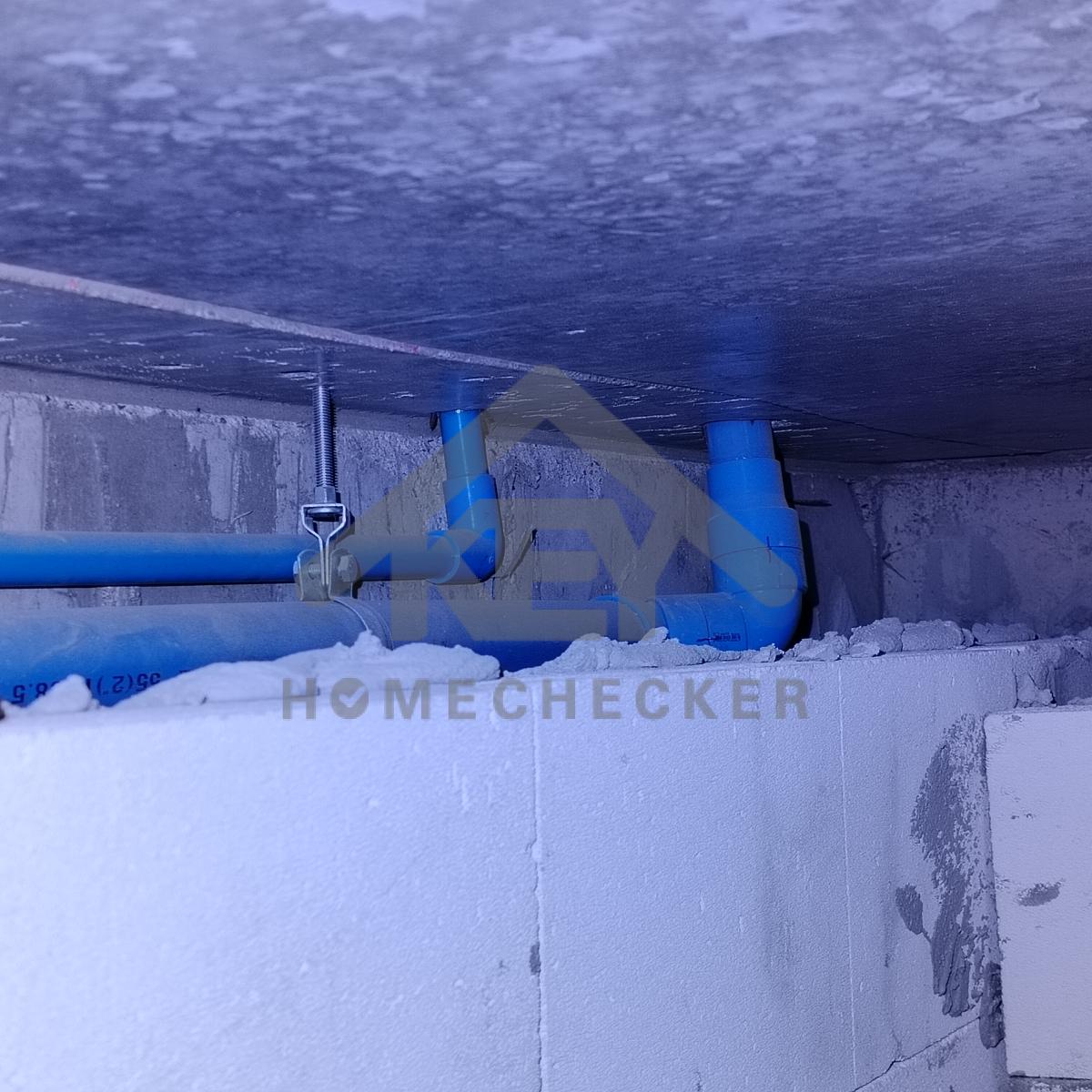

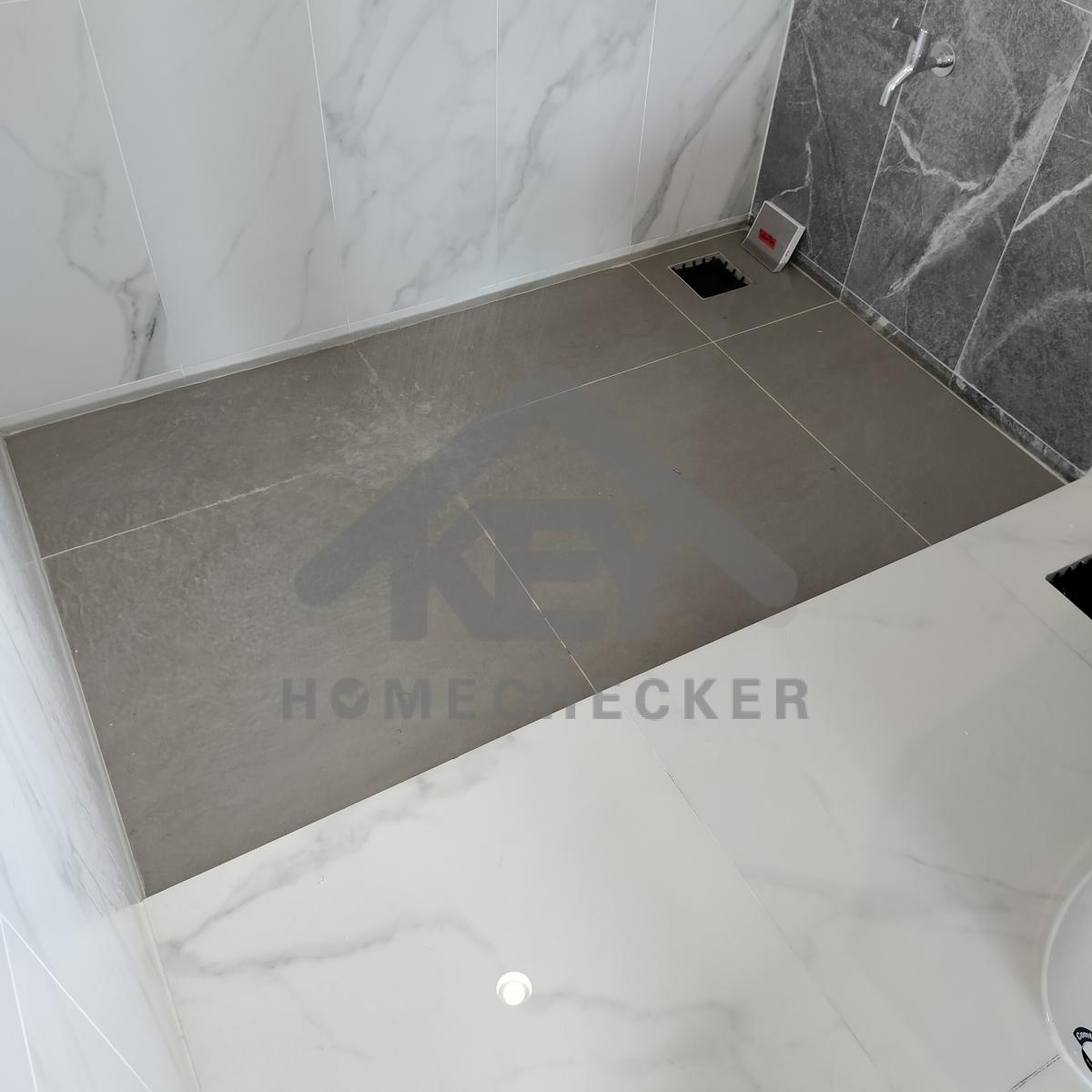

15. งานห้องน้ำชั้น 2 (1)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

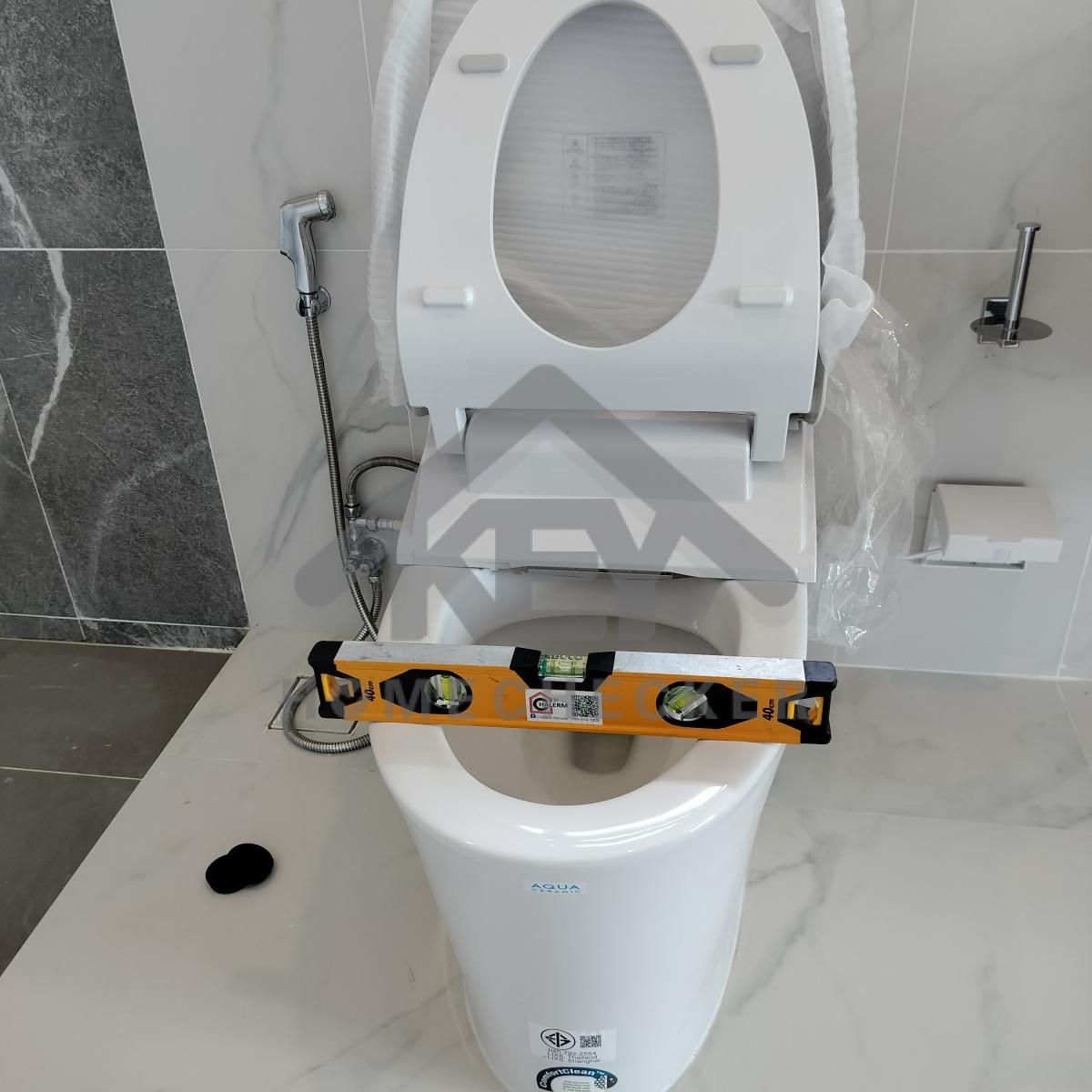

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี

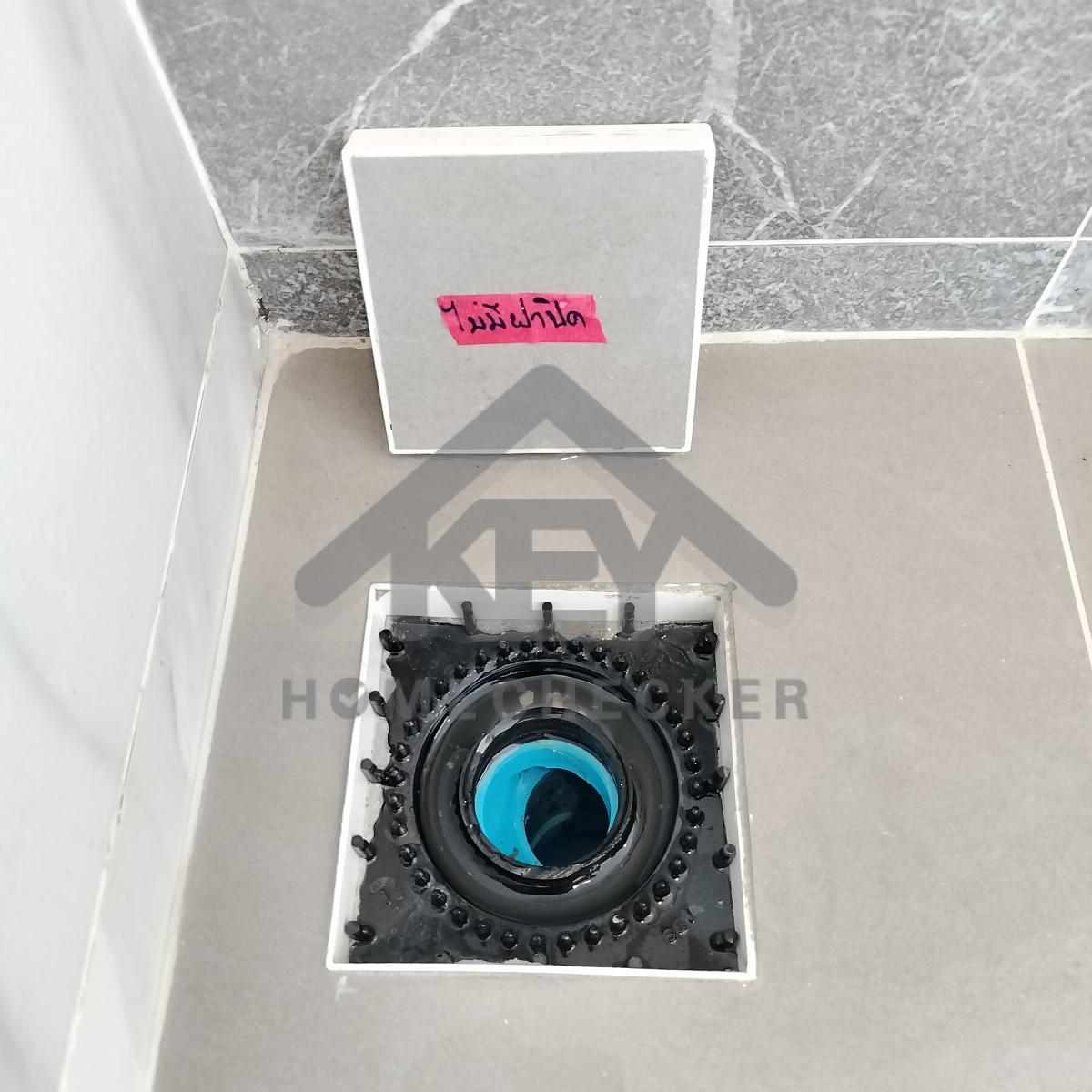

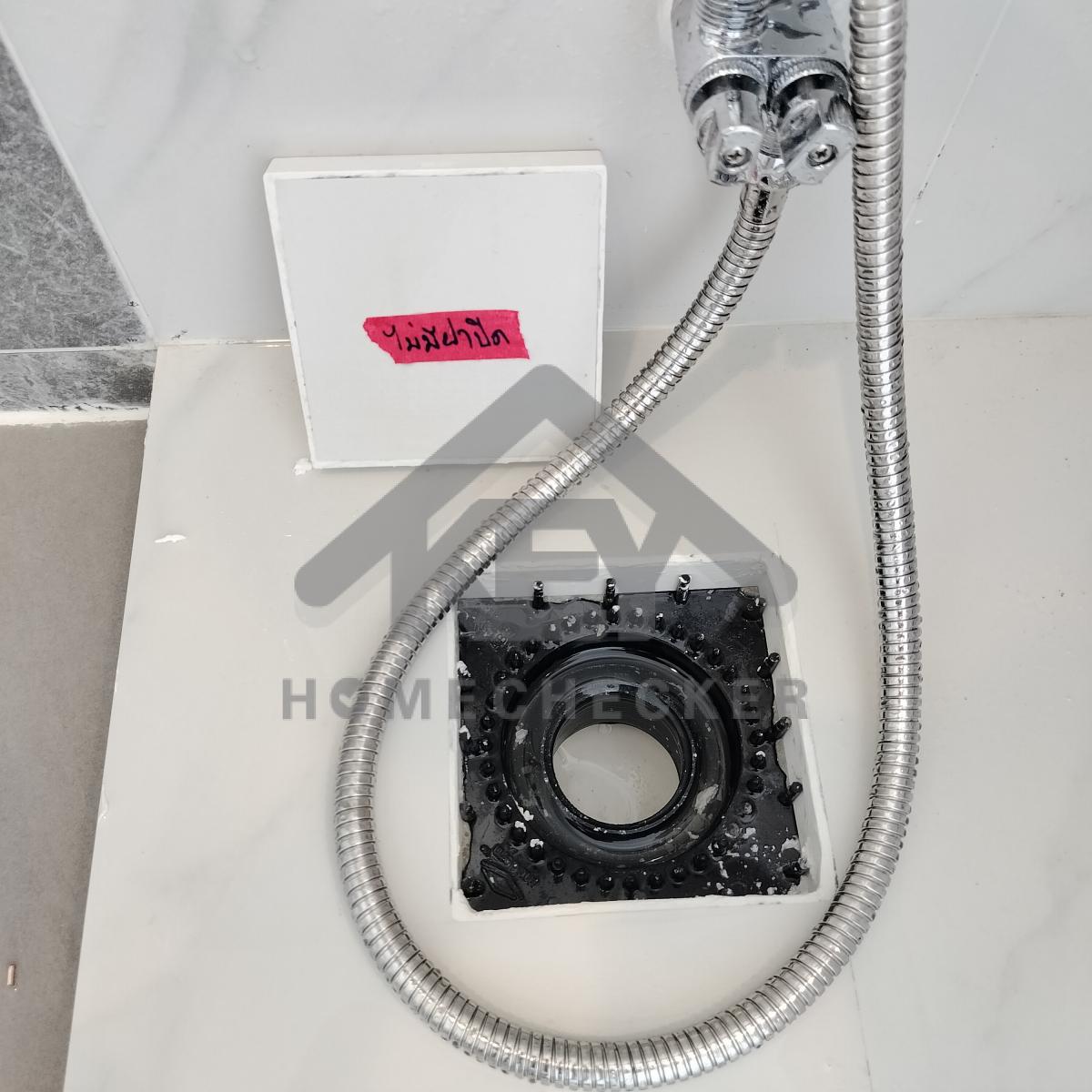

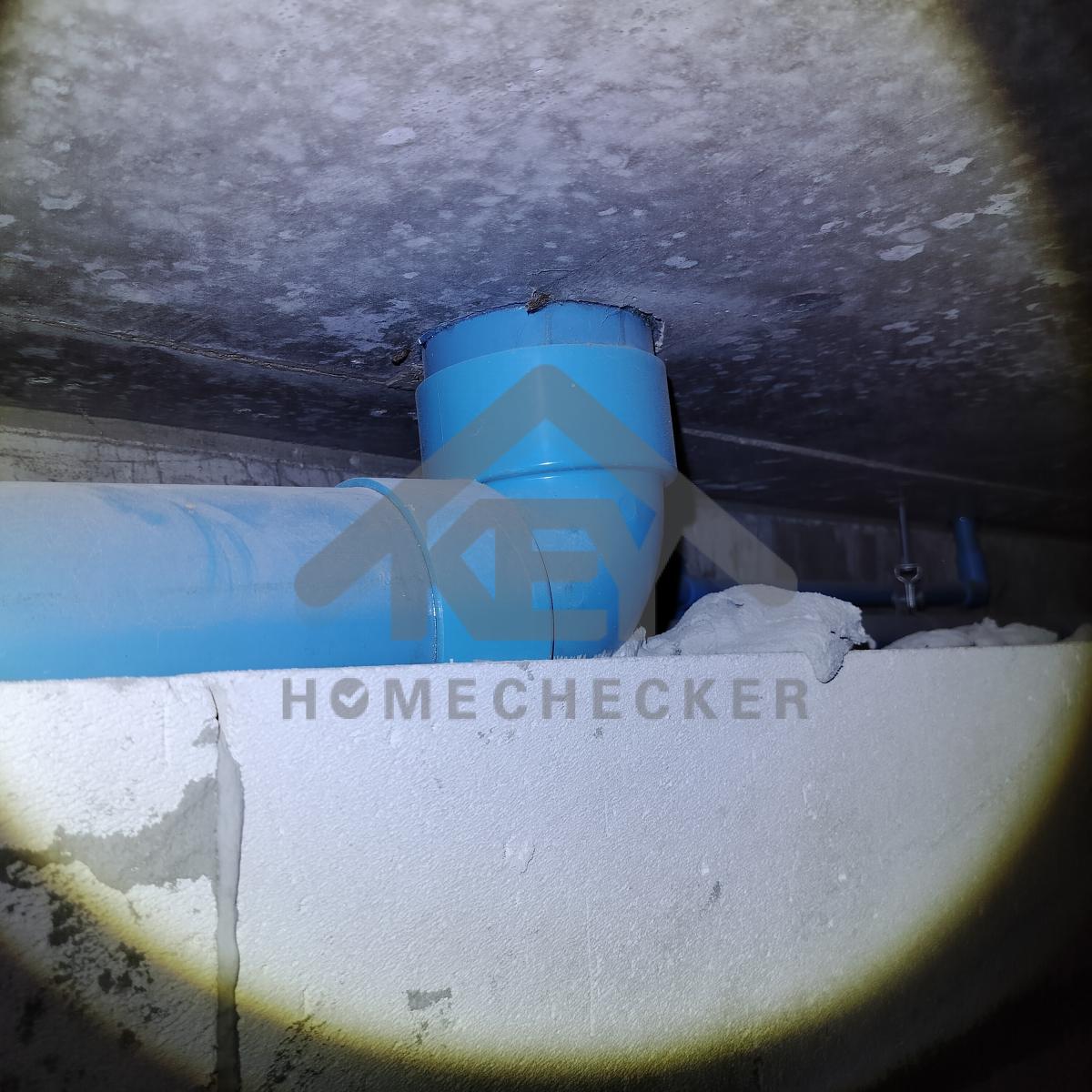

แก้ไข ใส่ฝาปิดดักกลิ่นฟลอเดรนให้เรียบร้อย
แก้ไข ใส่ฝาปิดดักกลิ่นฟลอเดรนให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข สายฉีดชำระมีน้ำรั่วซึม
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีฝ้าเพดาน
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข บานประตูและลูกบิดปิดไม่อยู่บางจังหวะ
แก้ไข ติดตั้งตัวจบขอบพื้นให้แน่นหนาและเก็บงานซิลิโคนให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

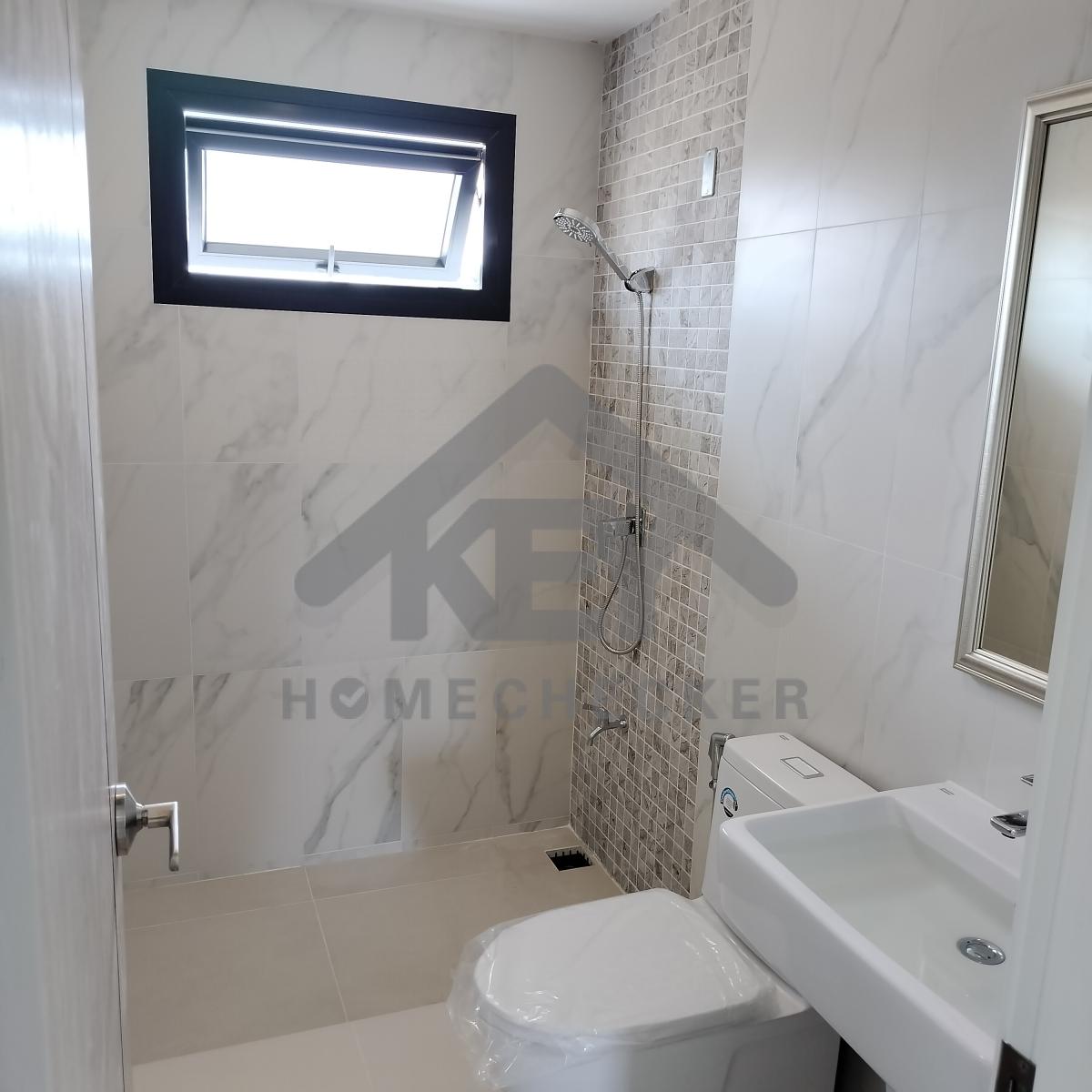

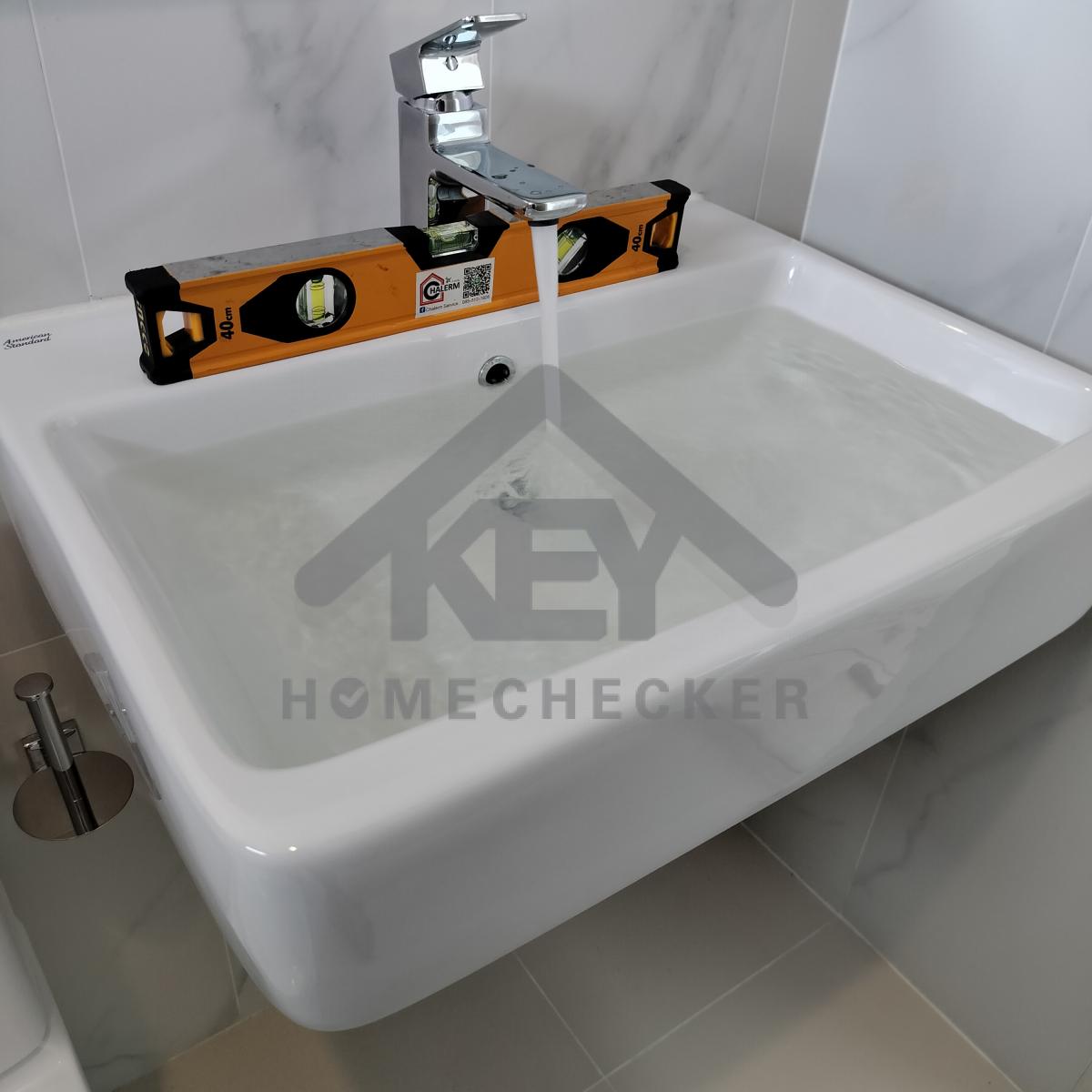

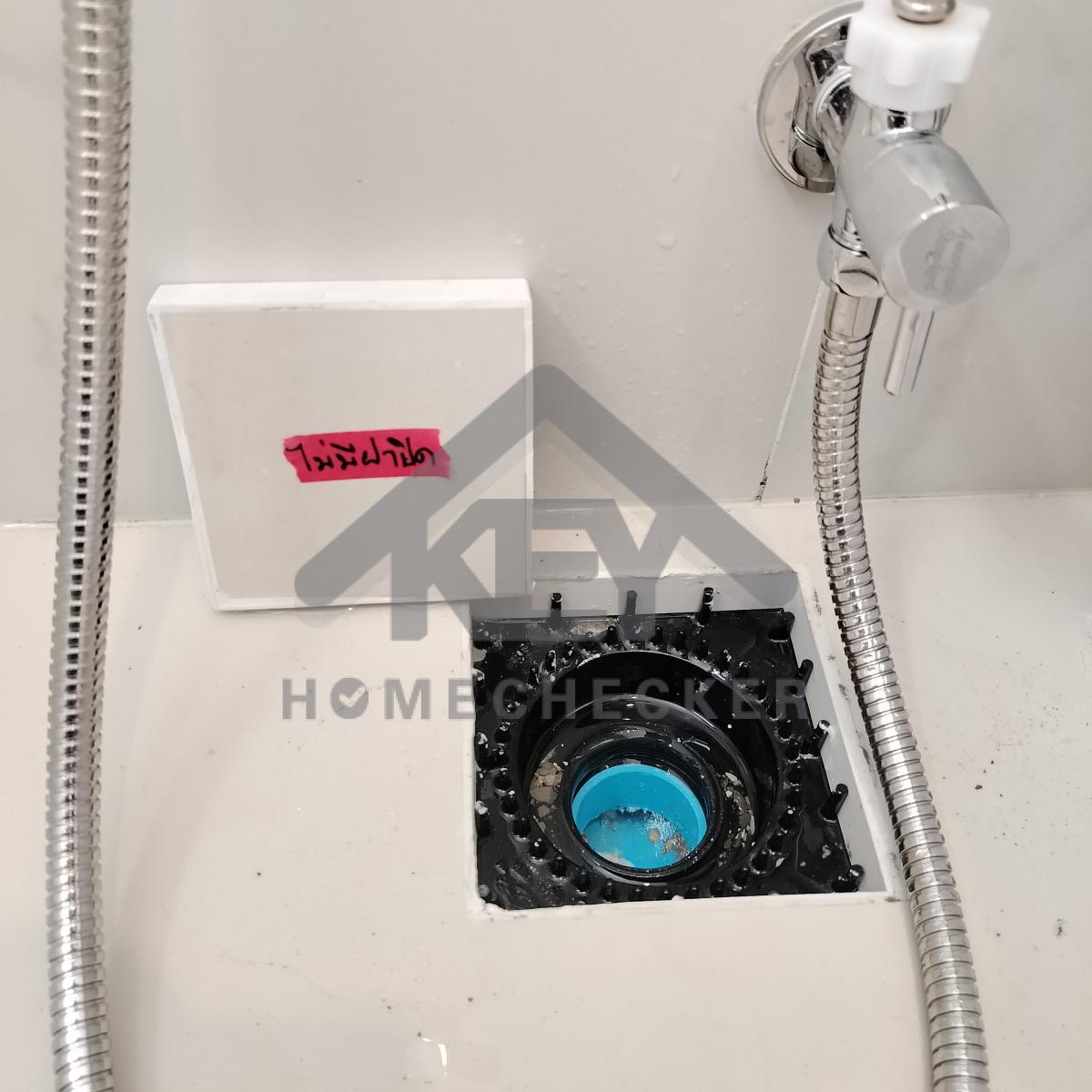

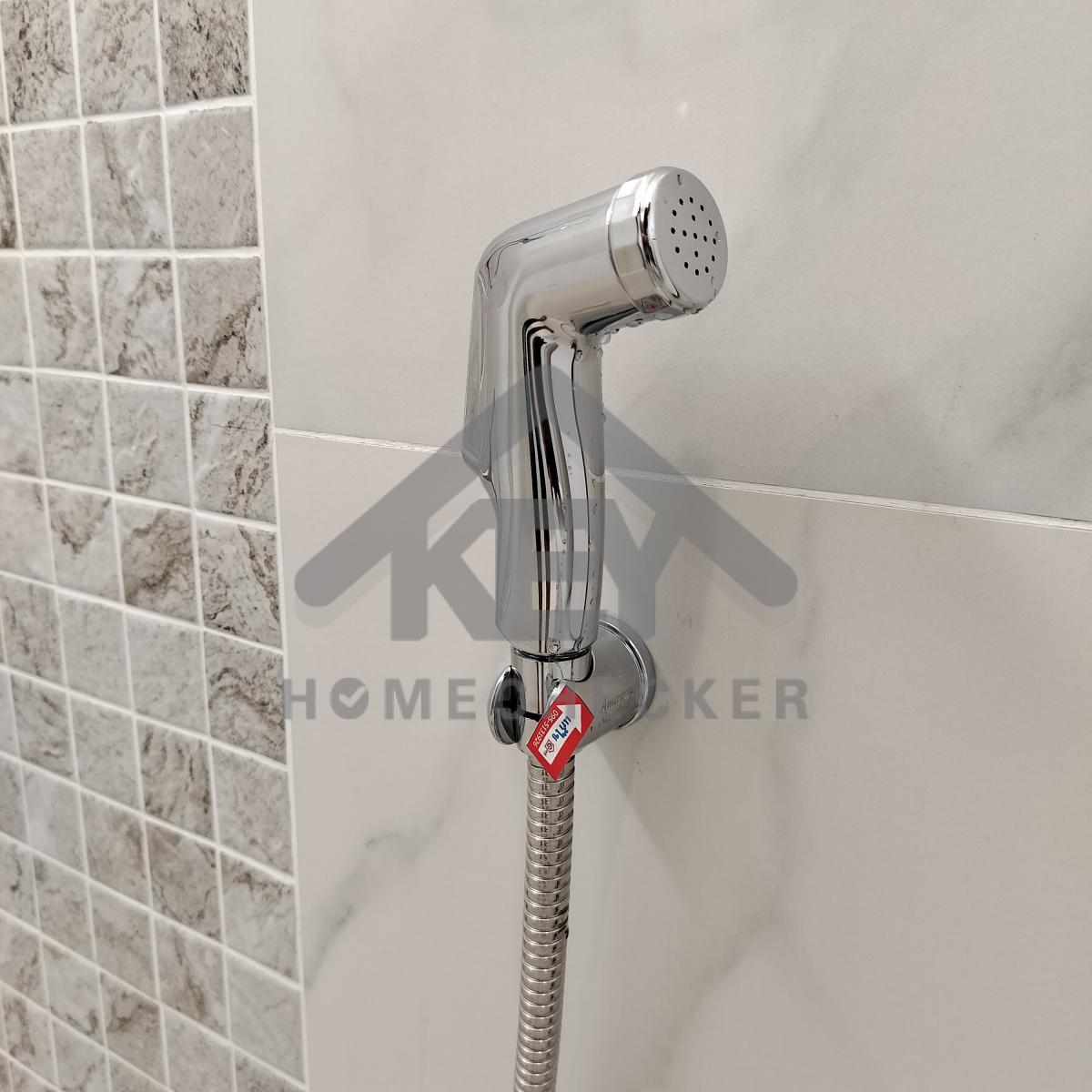

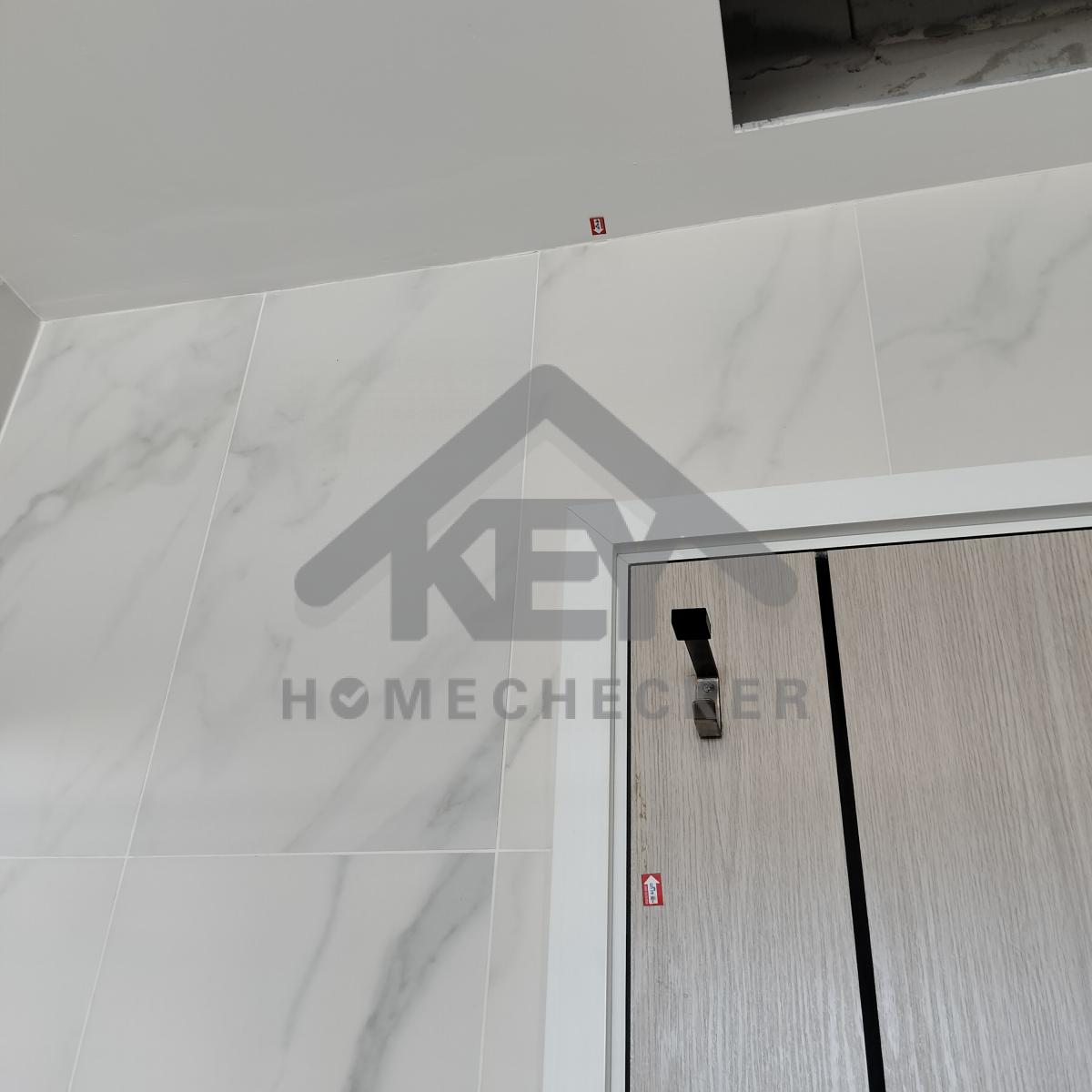

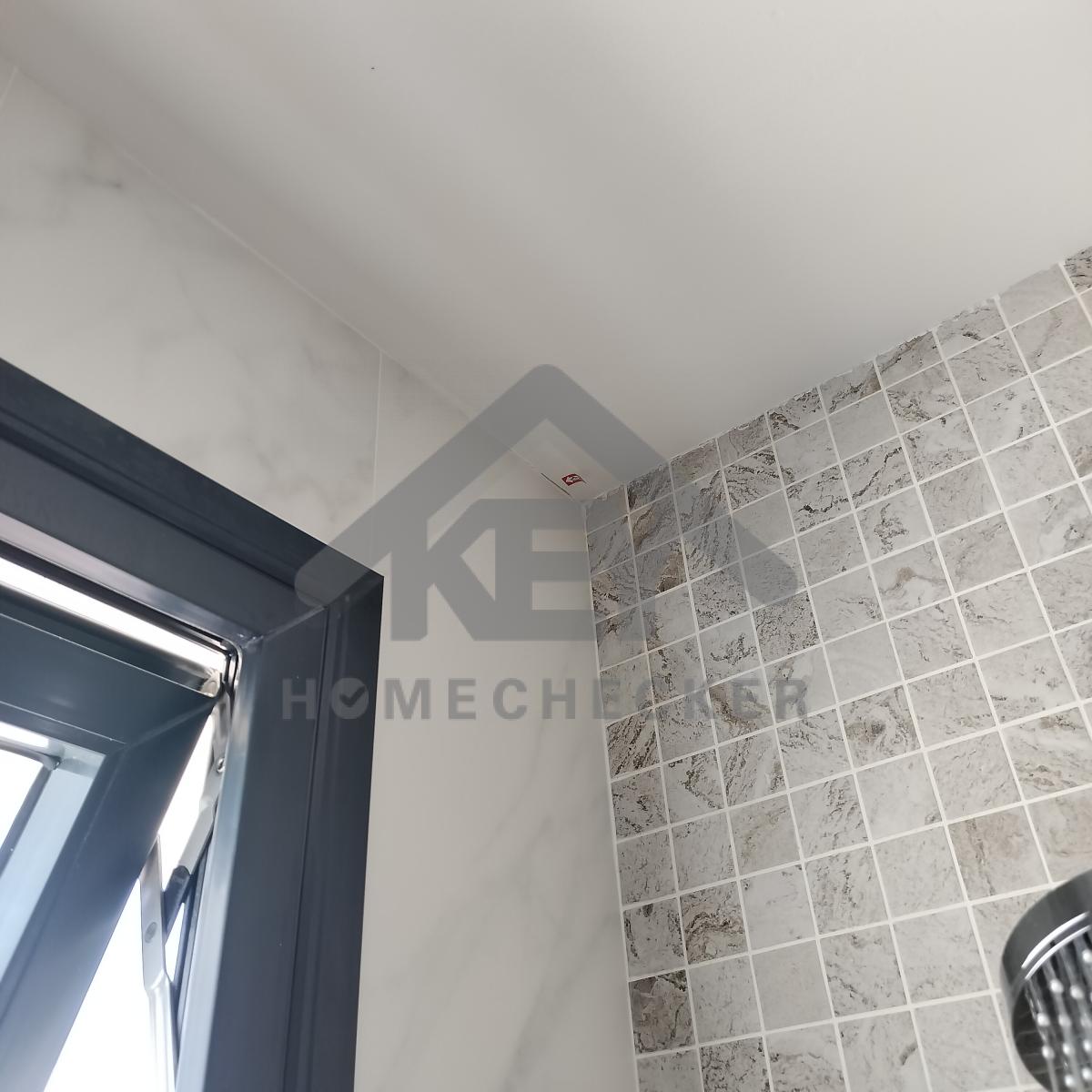

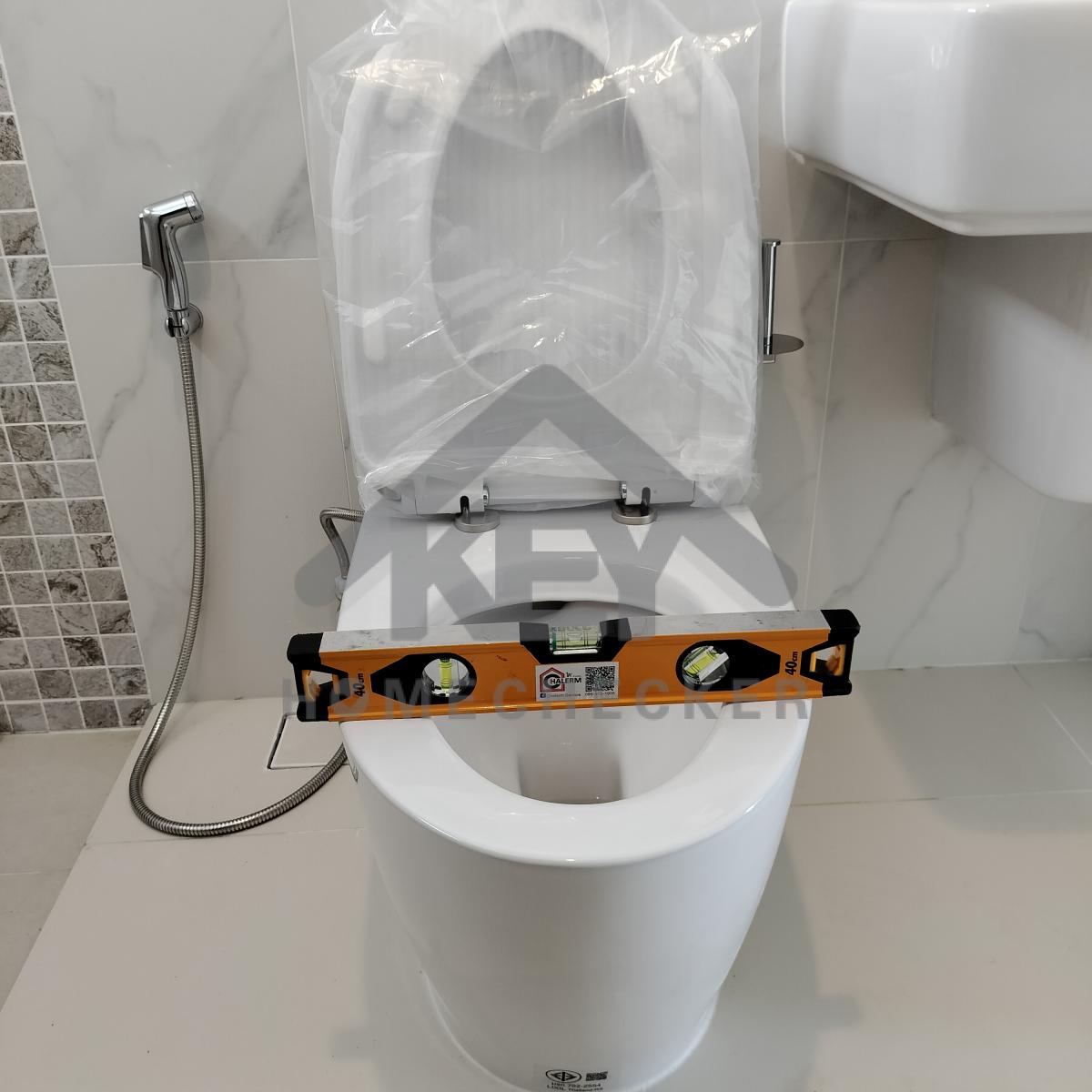

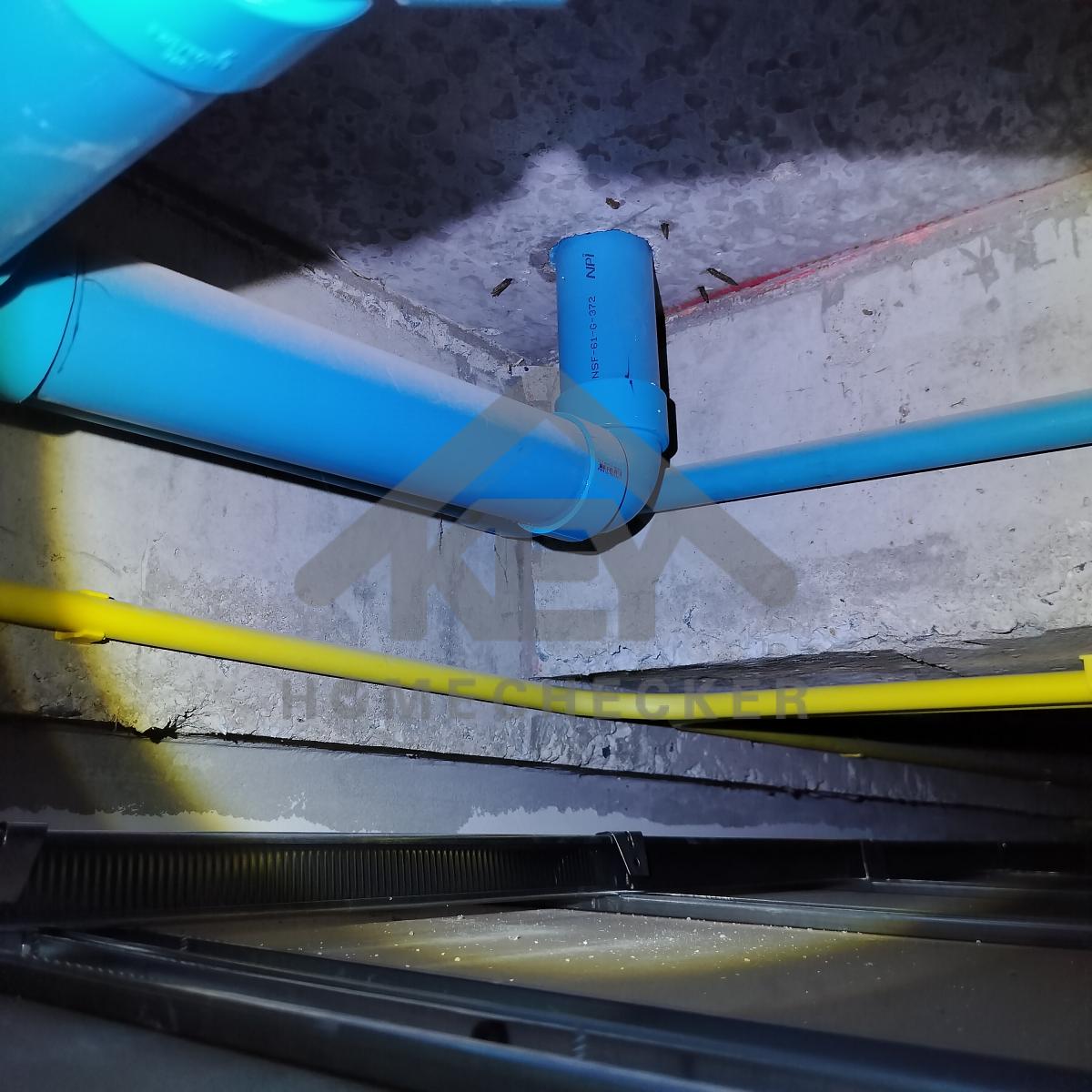

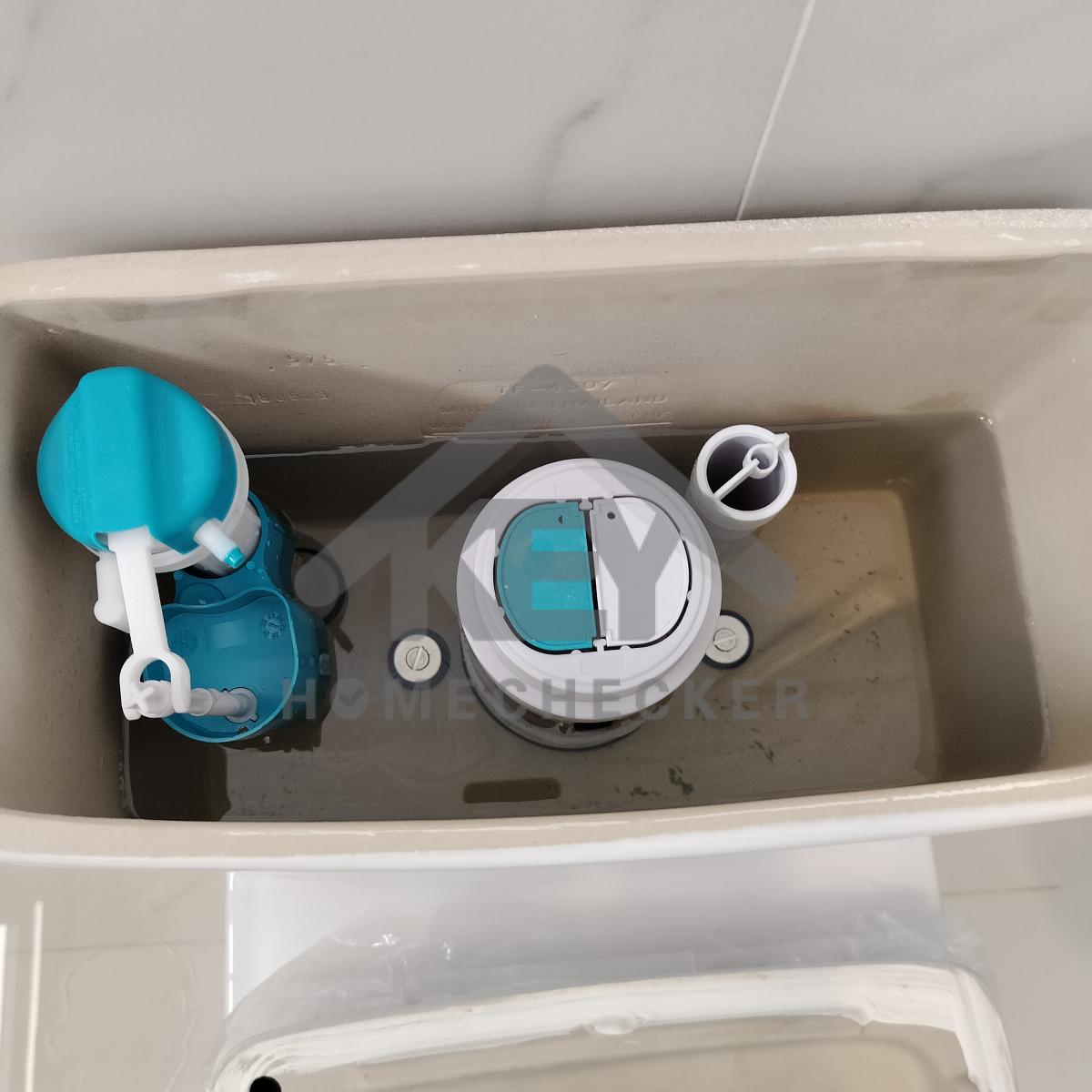

16. งานห้องน้ำชั้น 2 (2)

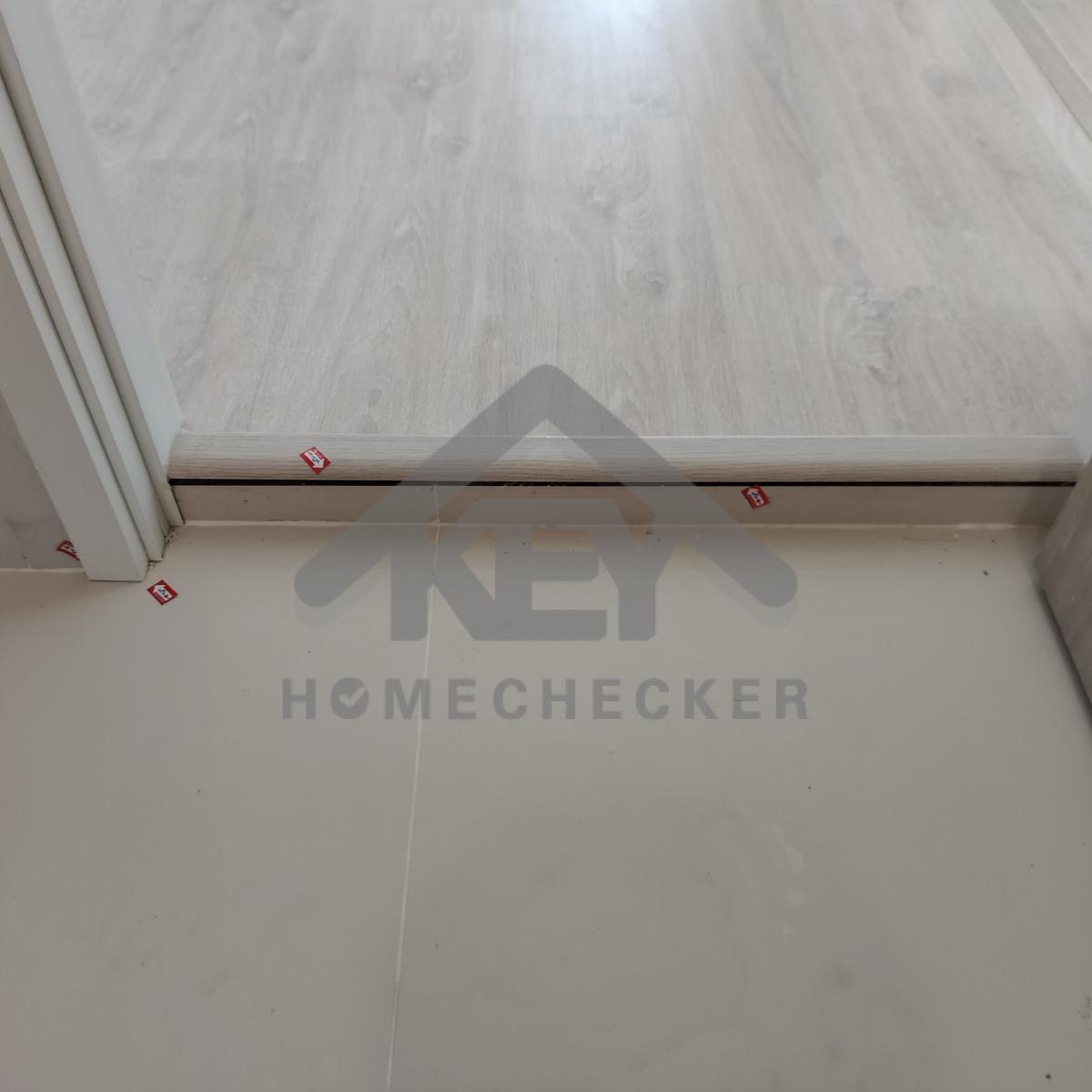

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี

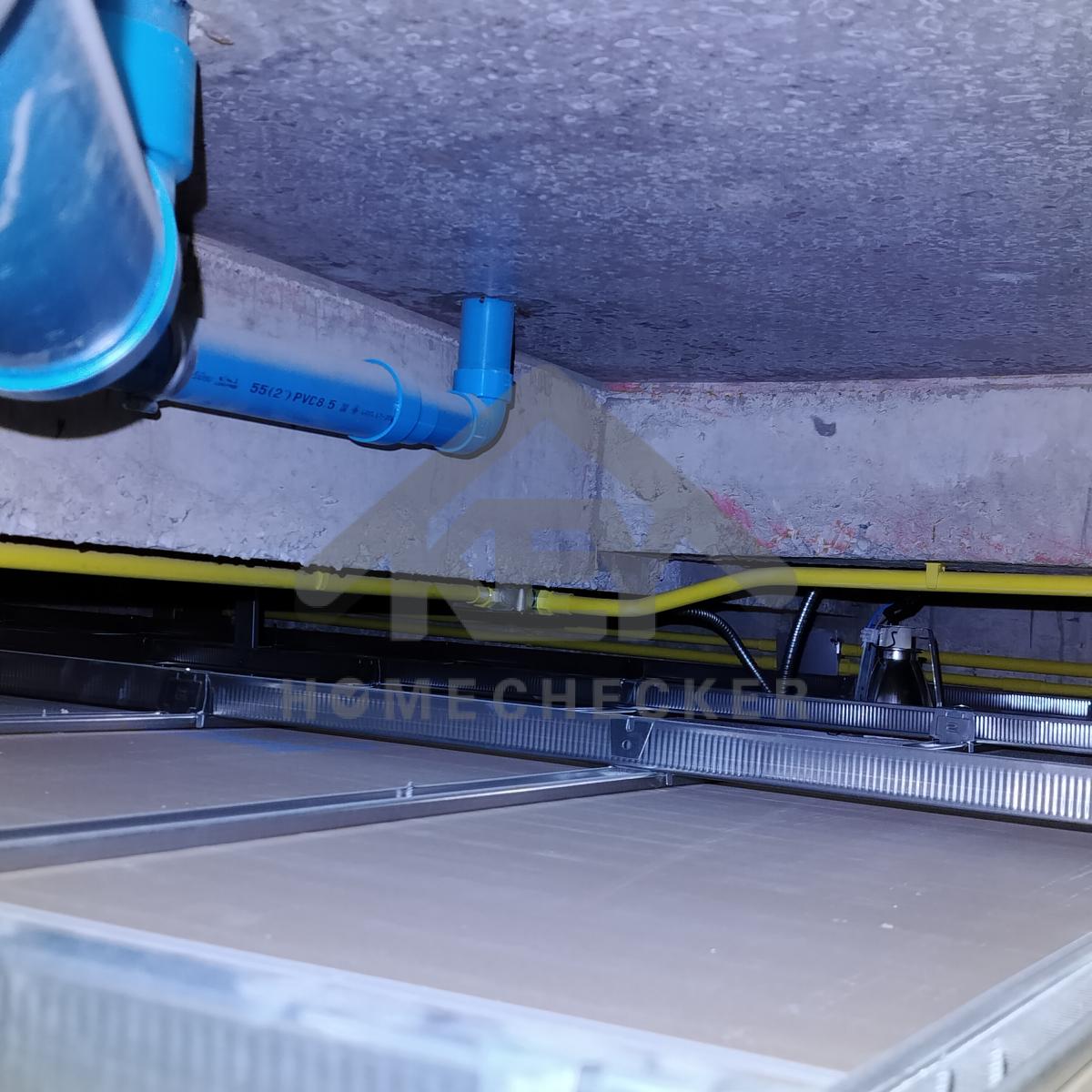

แก้ไข ท่อน้ำทิ้งอ่างล้างหน้ามีน้ำรั่วซึม
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

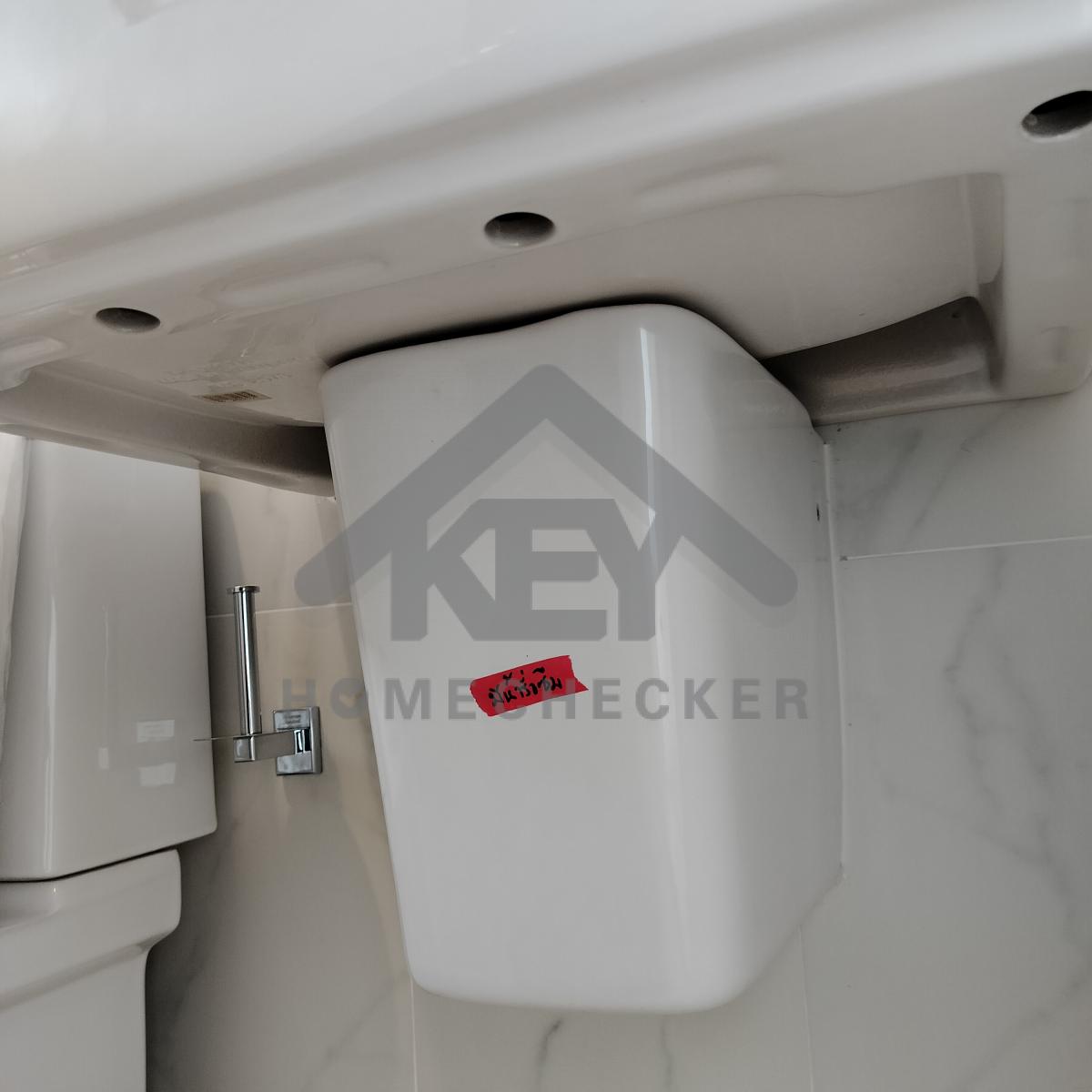

แก้ไข ติดตั้งหม้อพักน้ำให้แน่นหนา
งานเรียบร้อยดี

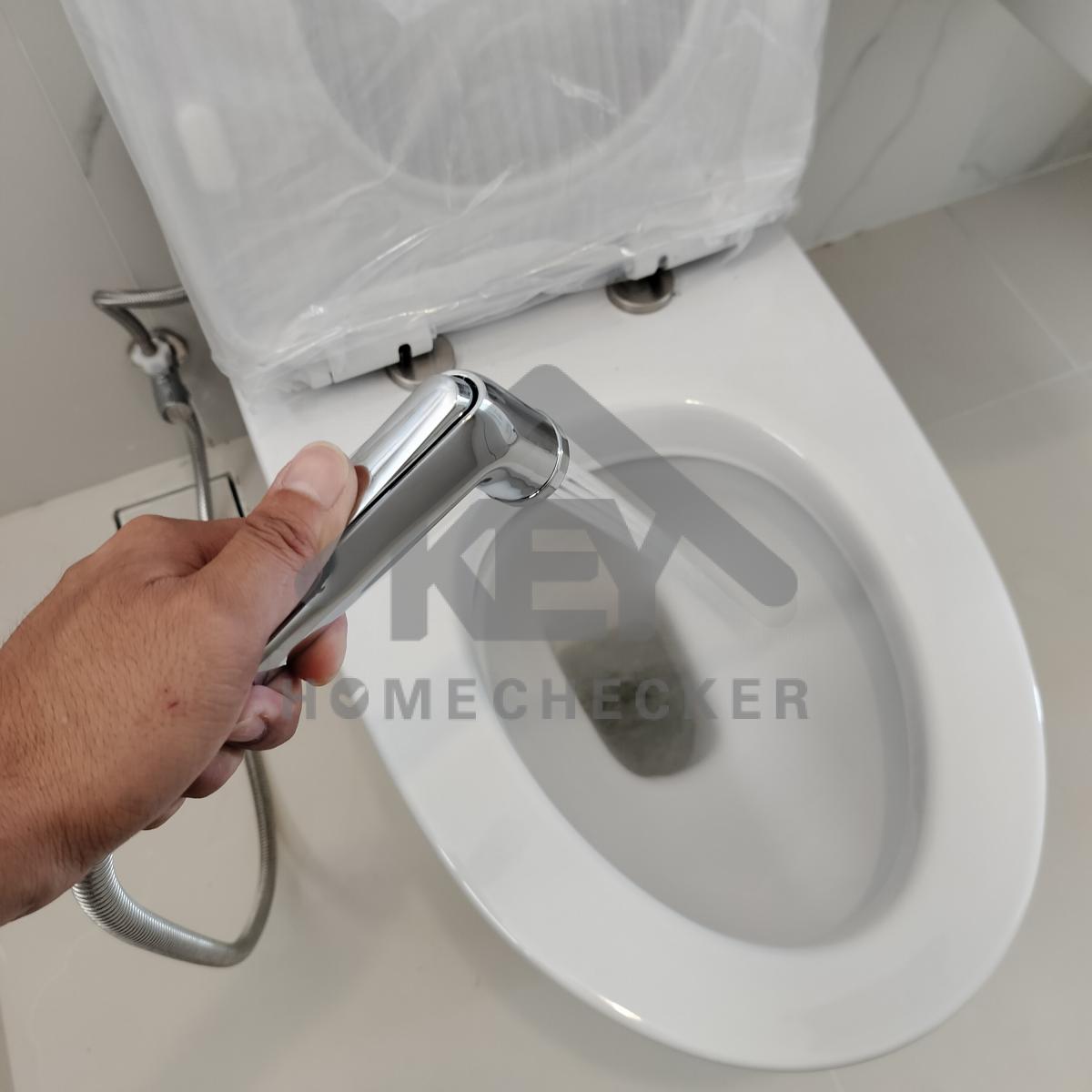

แก้ไข ติดตั้งตัวยึดจับสายฉีดชำระให้แน่นหนา
แก้ไข ใส่ฝาปิดดักกลิ่นฟลอเดรนให้เรียบร้อย
แก้ไข ใส่ฝาปิดดักกลิ่นฟลอเดรนให้เรียบร้อย
งานเรียบร้อยดี
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานและบานประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบให้เรียบร้อย
แก้ไข ติดตั้งตัวจบขอบพื้นให้แน่นหนา และเก็บงานซิลิโคนให้เรียบร้อย

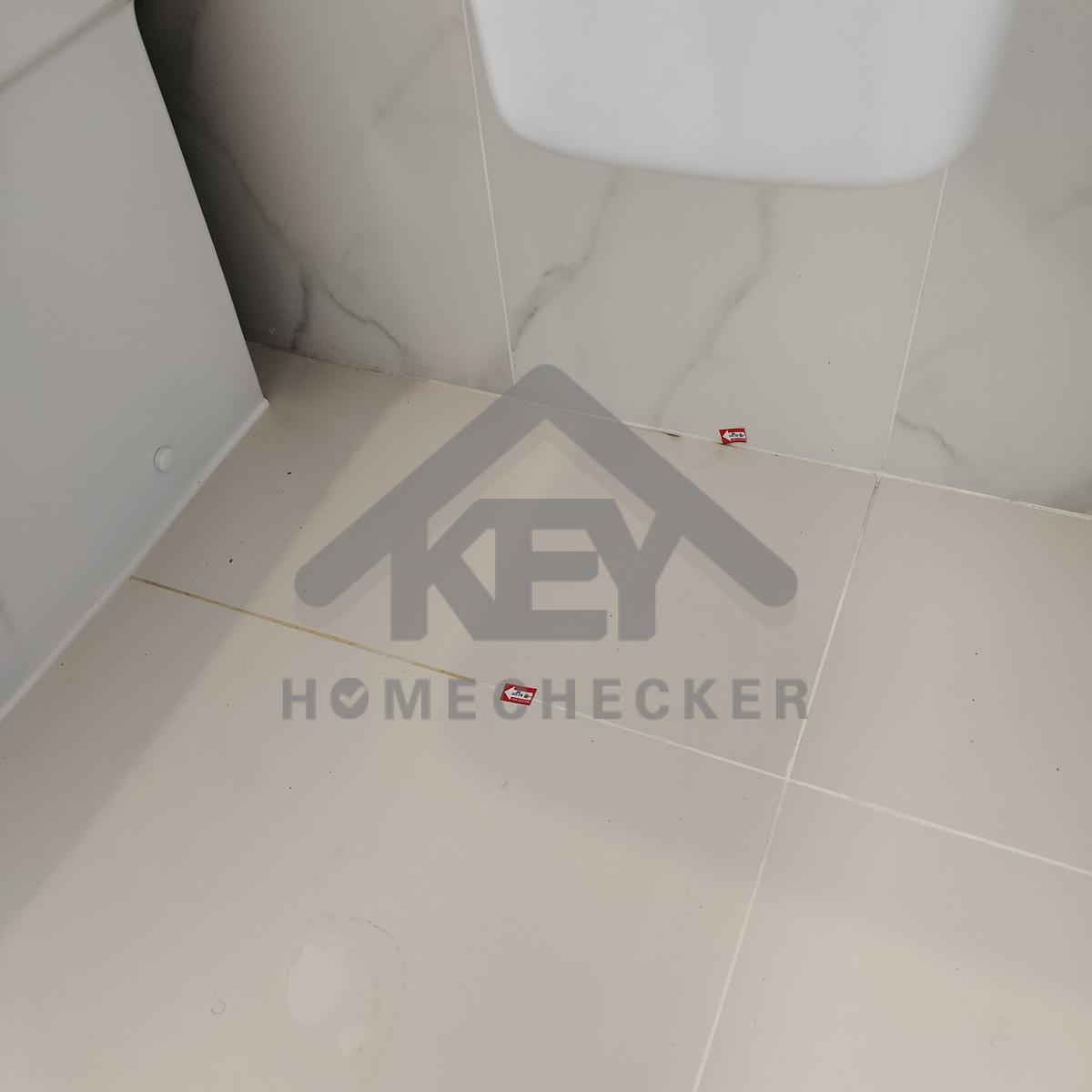

แก้ไข ทำความสะอาดเก็บงานยาแนวให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เหล็กโผล่ เกร้าท์ปูนให้เรียบร้อย
ผ่าน 132 รายการ
ที่ต้องแก้ไข 135 รายการ
