ตรวจรับบ้าน สิวารมณ์ วิลเลจ (วงแหวน-ชัยพฤกษ์) กับ Keyhomechecker
- ตรวจเสร็จรับรายงานทันที
- ตรวจละเอียด อุปกรณครบครัน ดูตัวอย่างรายงานด้านล่าง
- มีโดรนคอยตรวจดูมาตรฐานของหลังคา
ติดต่อ : https://facebook.com/IKeyhomechecker
Line : https://lin.ee/3gEhZ9bA
รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: สิวารมณ์ วิลเลจ (วงแหวน-ชัยพฤกษ์) (98/43)รายงาน: สิวารมณ์ วิลเลจ (วงแหวน-ชัยพฤกษ์) (98/43)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 5 ก.พ. 2024

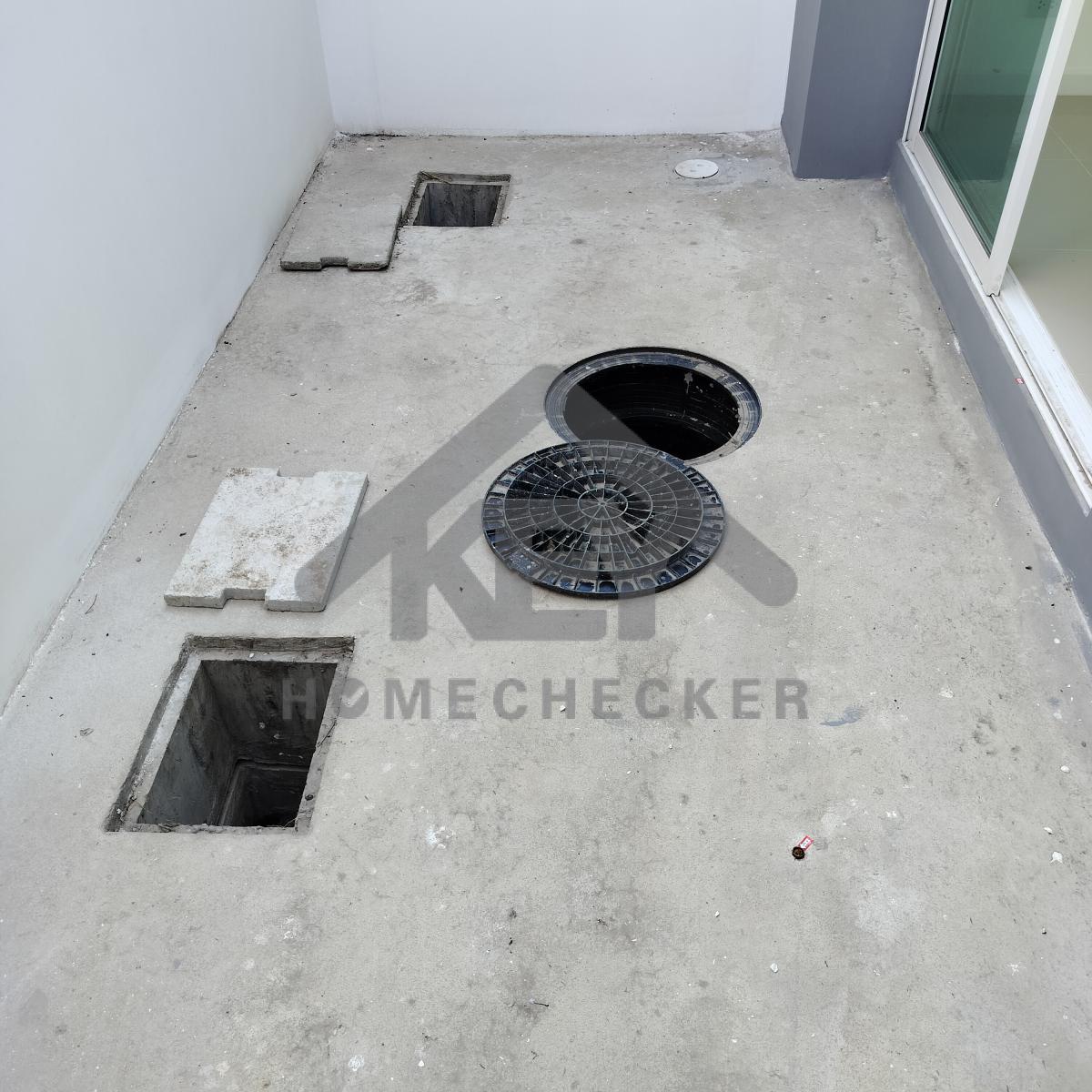

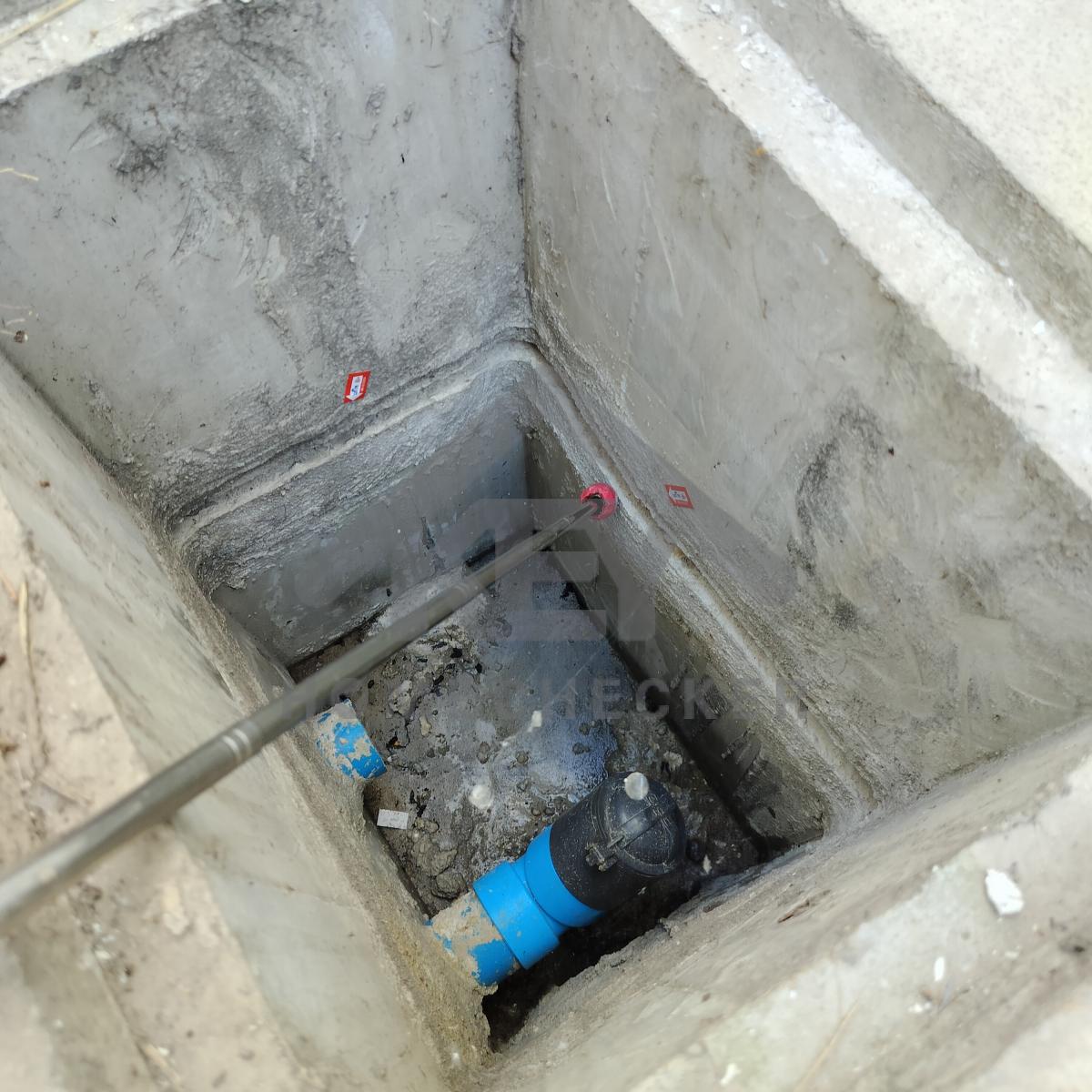

1. งานประปา ปั้ม และสุขาภิบาล
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

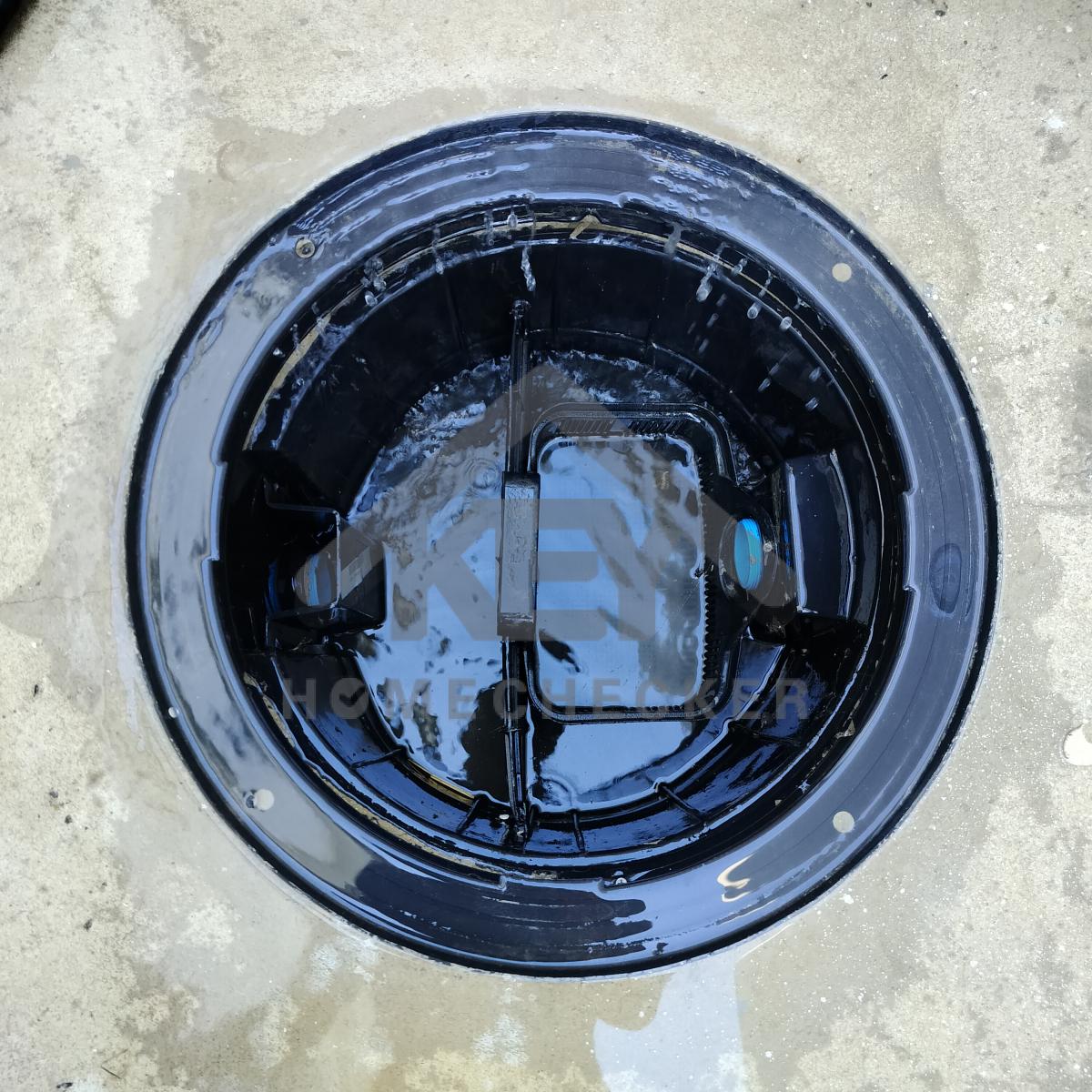

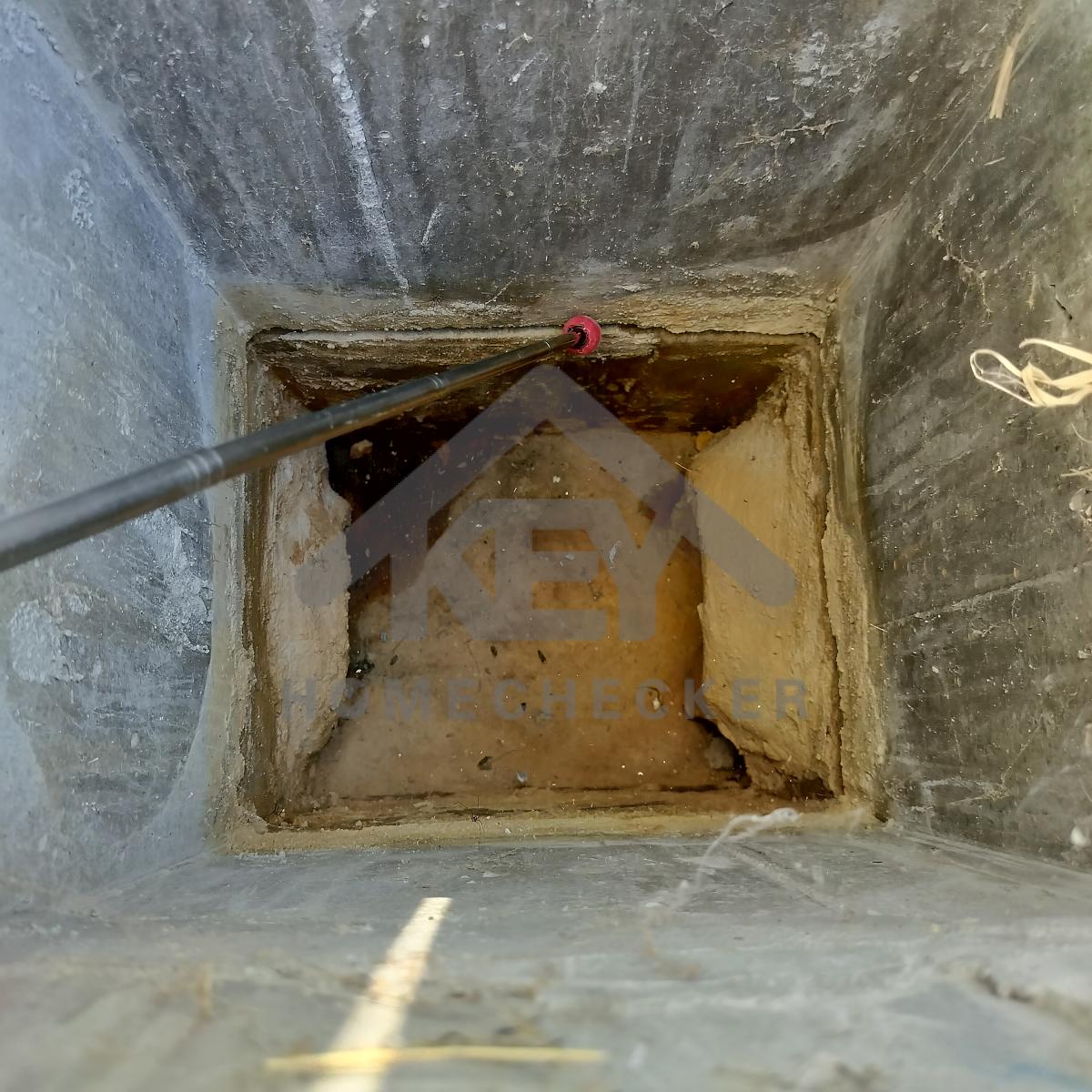

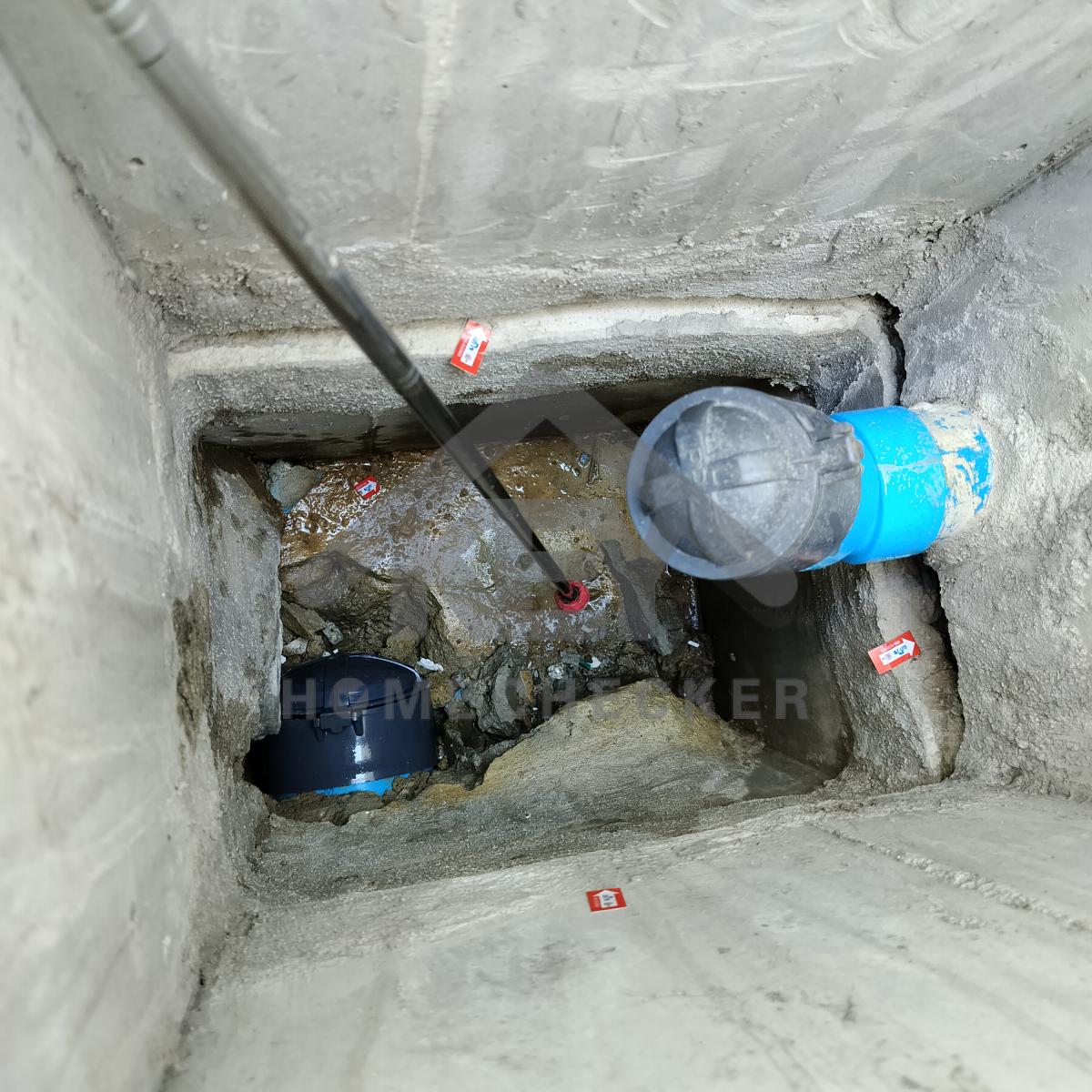

แก้ไข เกร้าท์ปูนรอยต่อบ่อพักทั้งหมดให้เรียบร้อย
แก้ไข เกร้าท์ปูนรอยต่อบ่อพักทั้งหมดให้เรียบร้อย

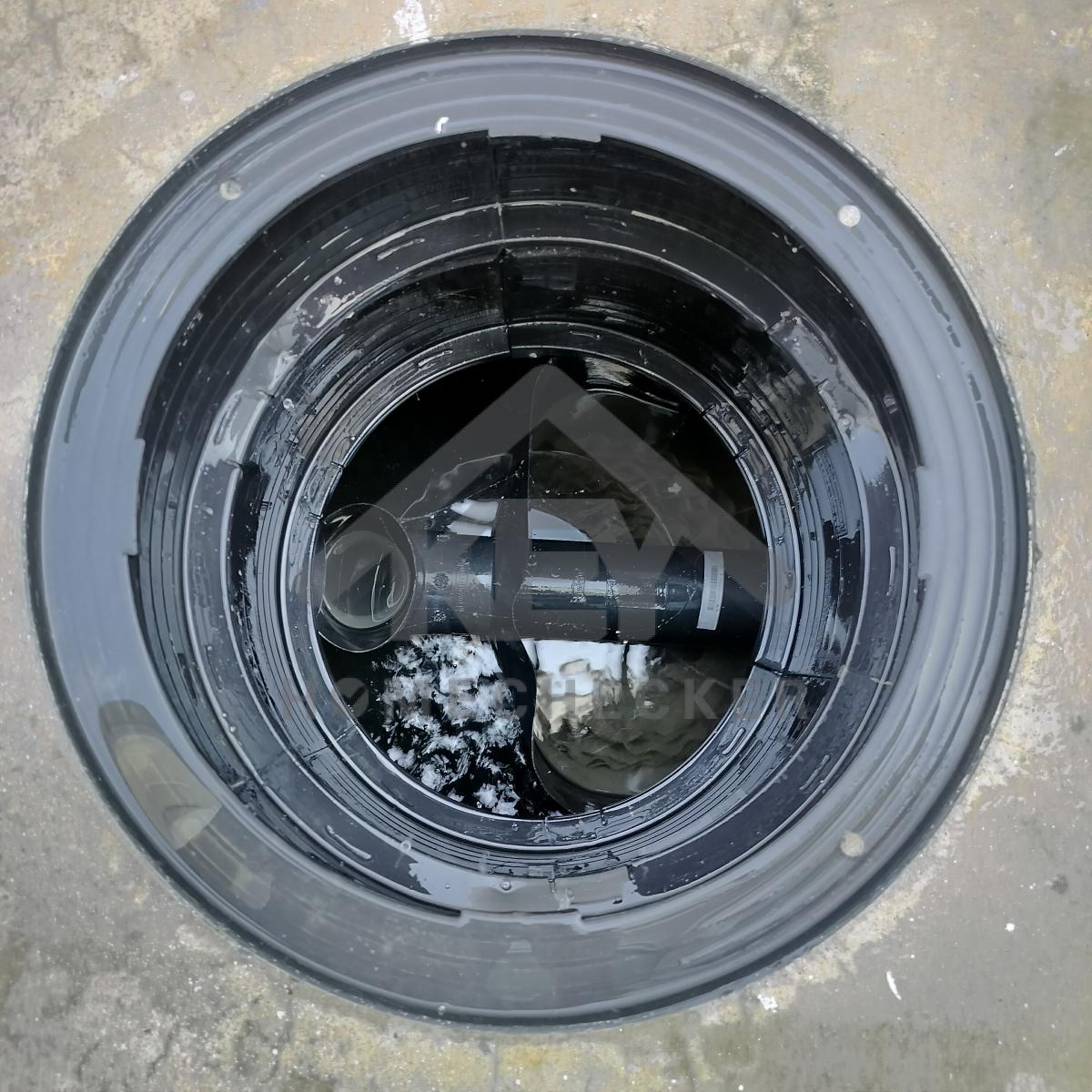

แก้ไข ตัดแต่งขอบท่อ และเคลียร์เศษปูนในบ่อพักและท่อระบายน้ำออกให้เรียบร้อย
แก้ไข เกร้าท์ปูนรอยต่อบ่อพักทั้งหมดให้เรียบร้อย
แก้ไข ตรวจระบบท่อระบายน้ำ ทรุด อุดตัน หลุดหรือแตกหัก น้ำไม่ระบายไหลออกระหว่างบ่อพัก ทั้งหลังบ้านและหน้าบ้าน

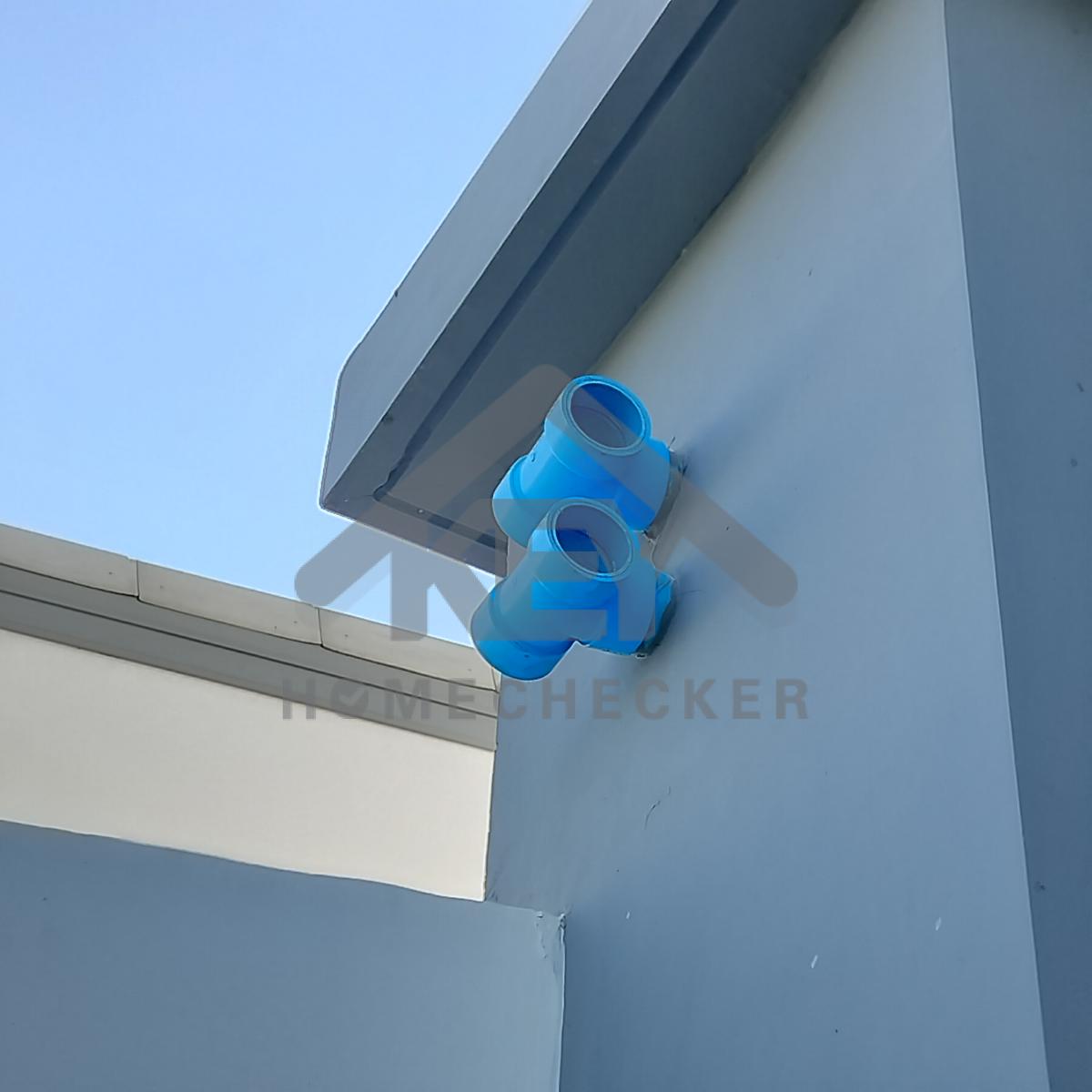

แก้ไข ทาสีท่ออากาศให้เรียบร้อย

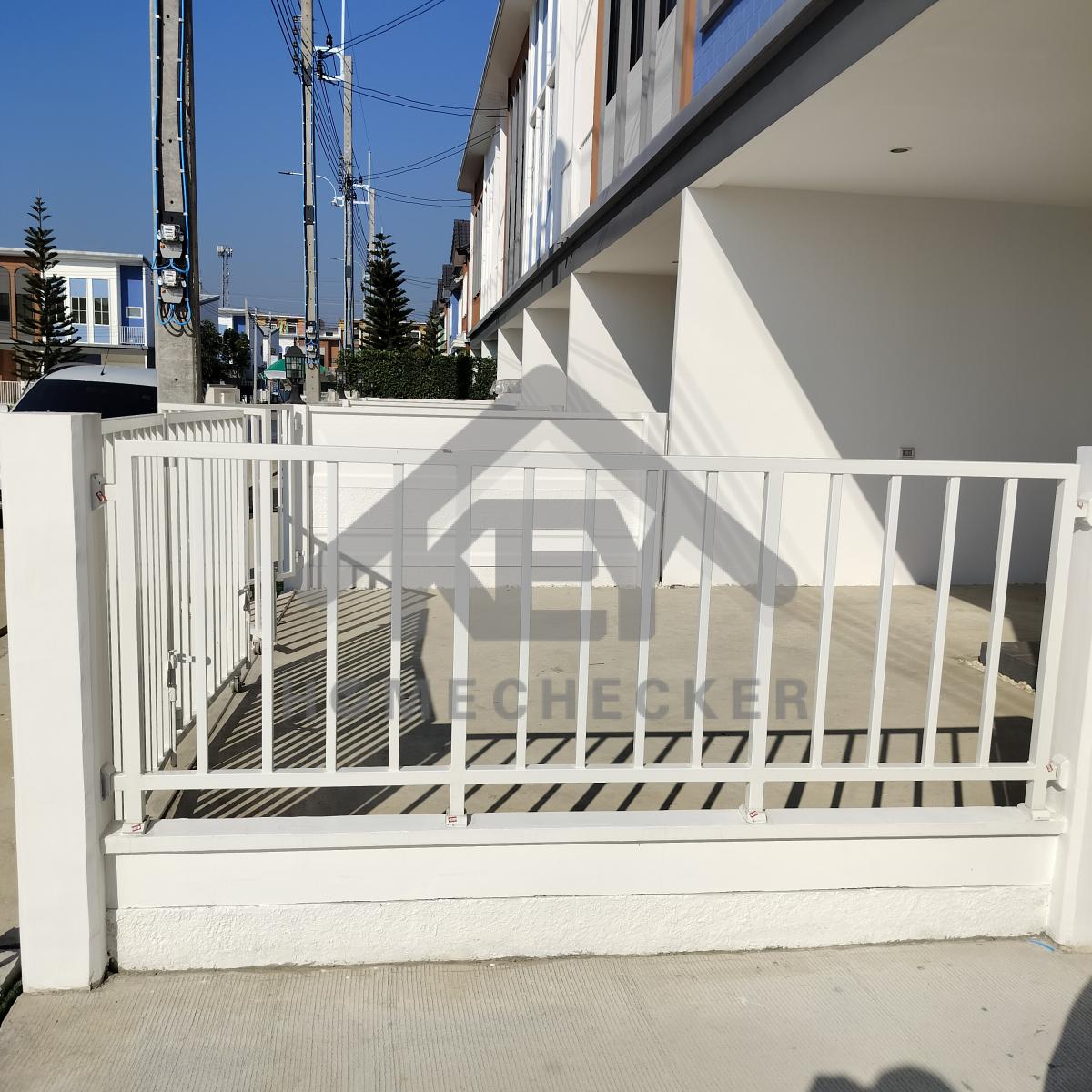

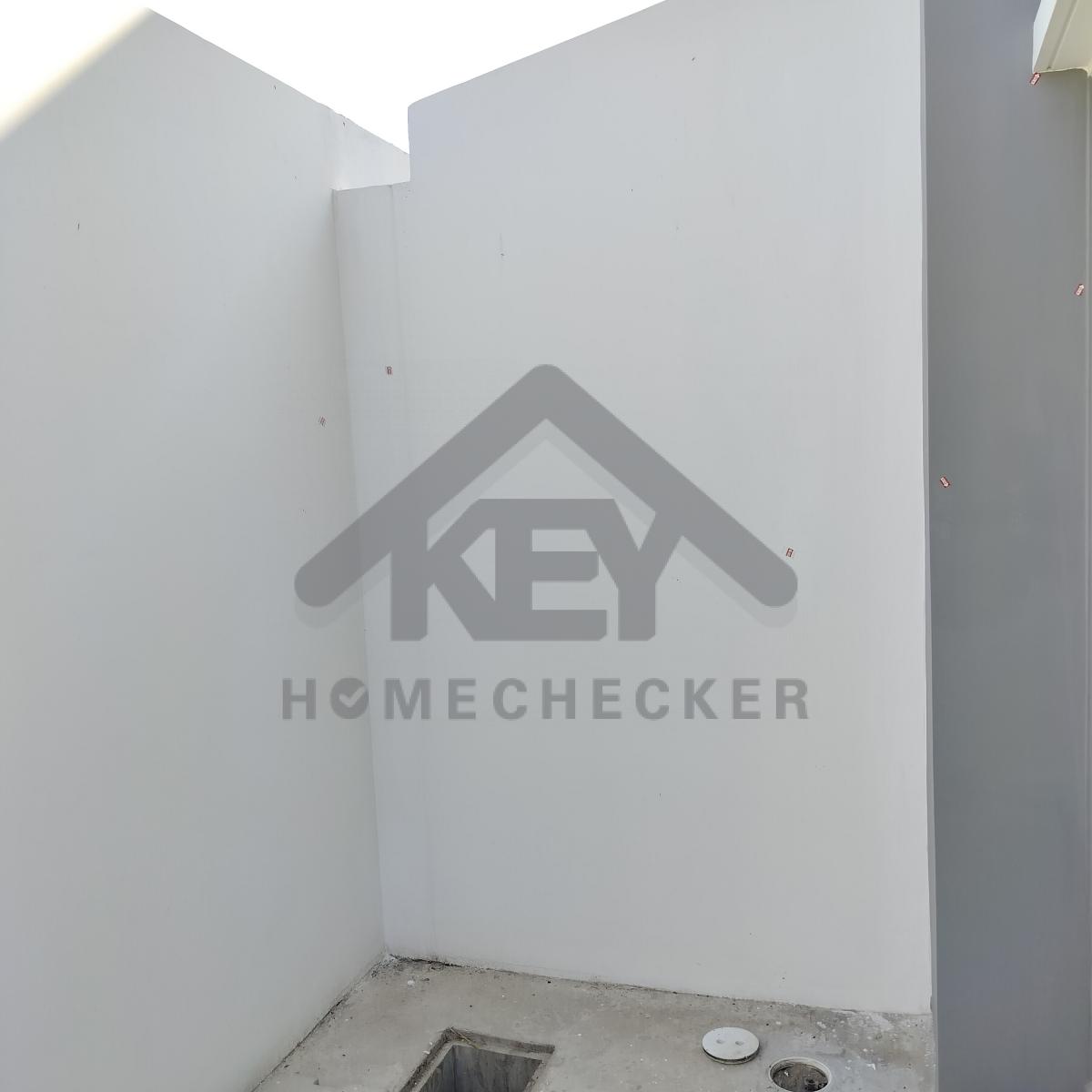

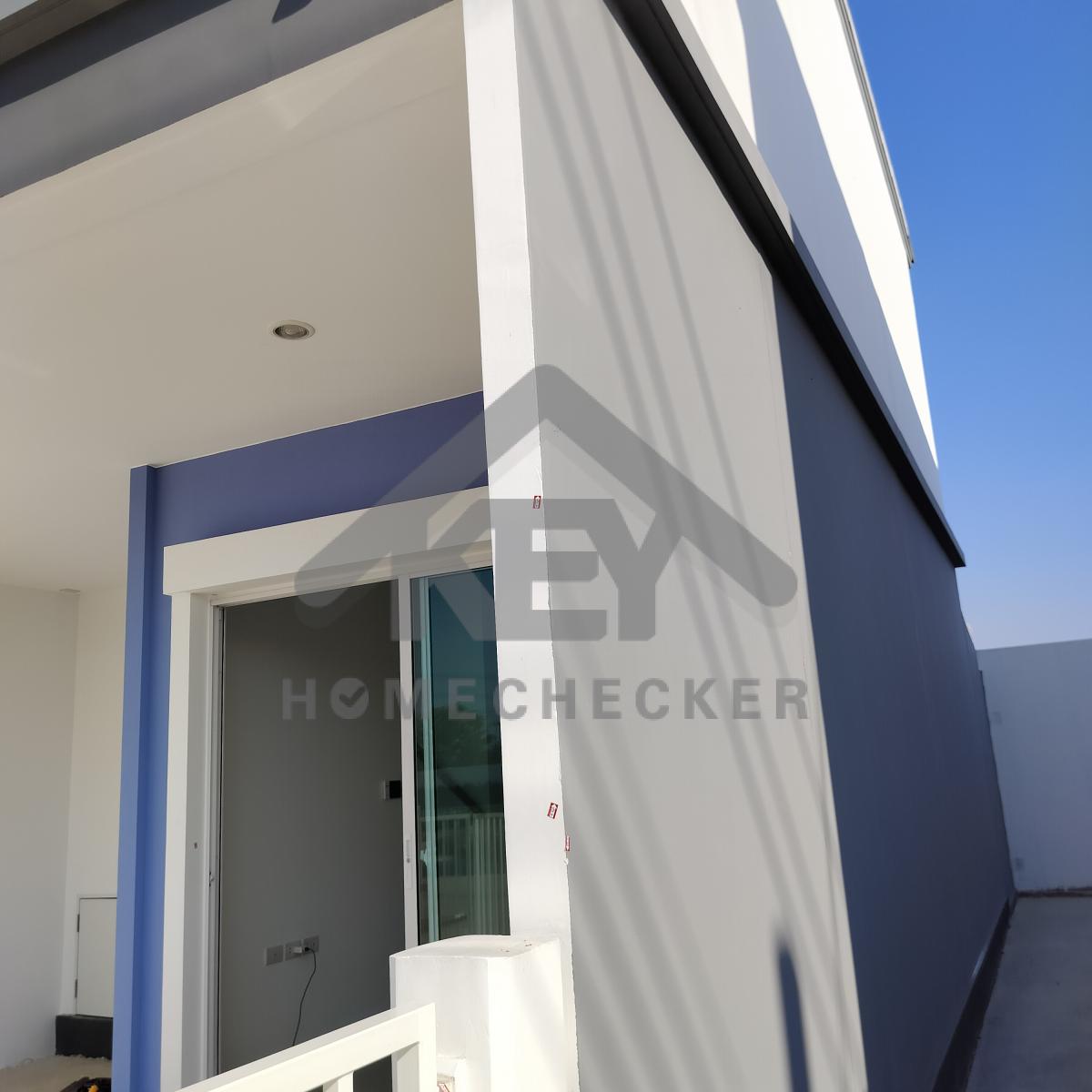

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข เก็บรอยแตกร้าวเก็บสีบัวด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บรอยเก็บสีเหล็กประตูรั้วเพิ่มเติม
แก้ไข เก็บรอยเก็บสีเหล็กรั้วและฝาครอบทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าว เก็บสีขอบผนังด้านนอกให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีรอยต่อผนังและบัวด้านนอกให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีรอยต่อผนังด้านนอกให้เรียบร้อย
แก้ไข เก็บงานขอบปูนแตกร้าวให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย
แก้ไข บานเปิดห้องเก็บของตก และเก็บสีให้เรียบร้อย

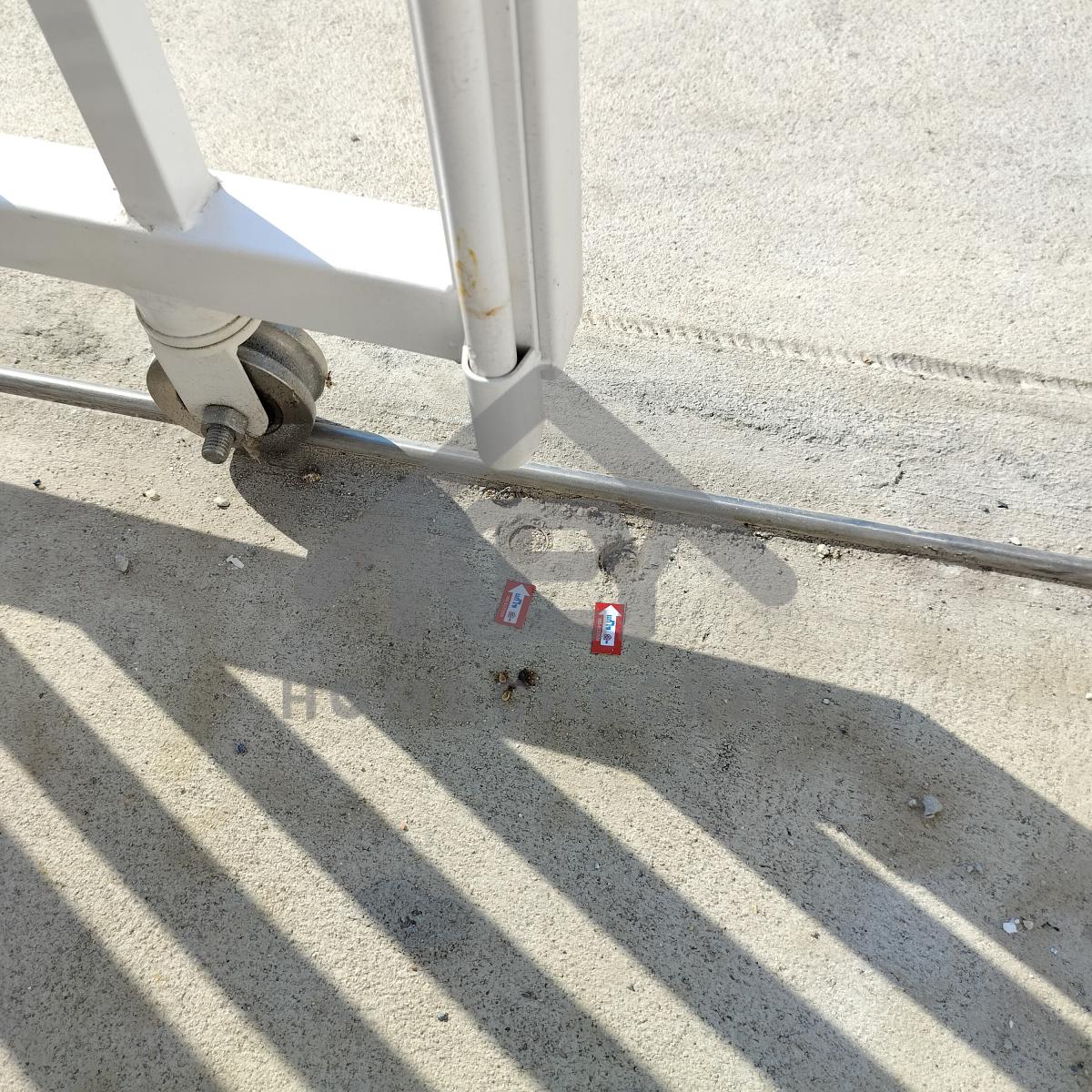

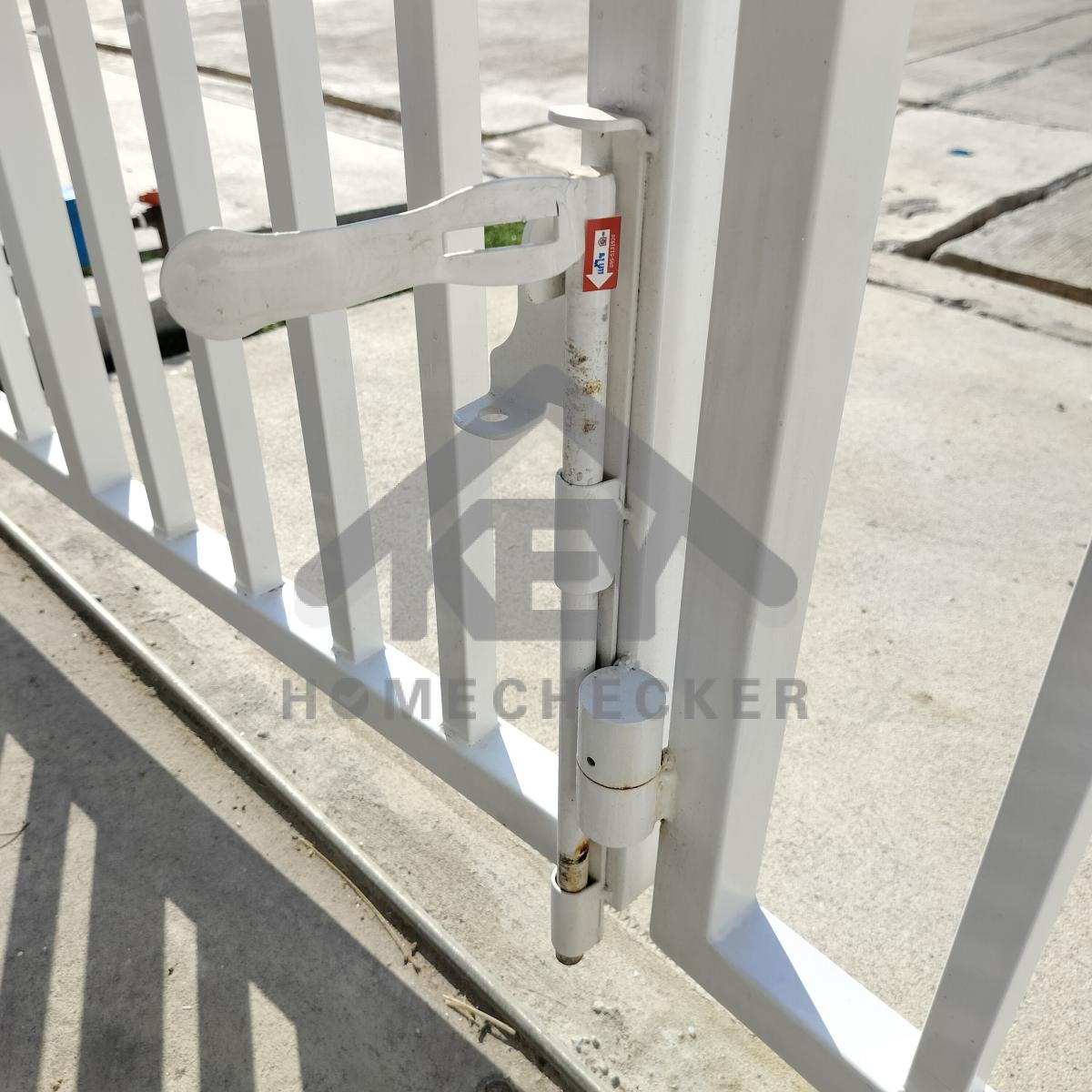

แก้ไข รูกลอนประตูรั้วอุดตัน
แก้ไข เก็บสีเหล็กกลอนประตูรั้วทั้งหมดให้เรียบร้อย
แก้ไข น้ำขังขอบรางประตูรั้ว

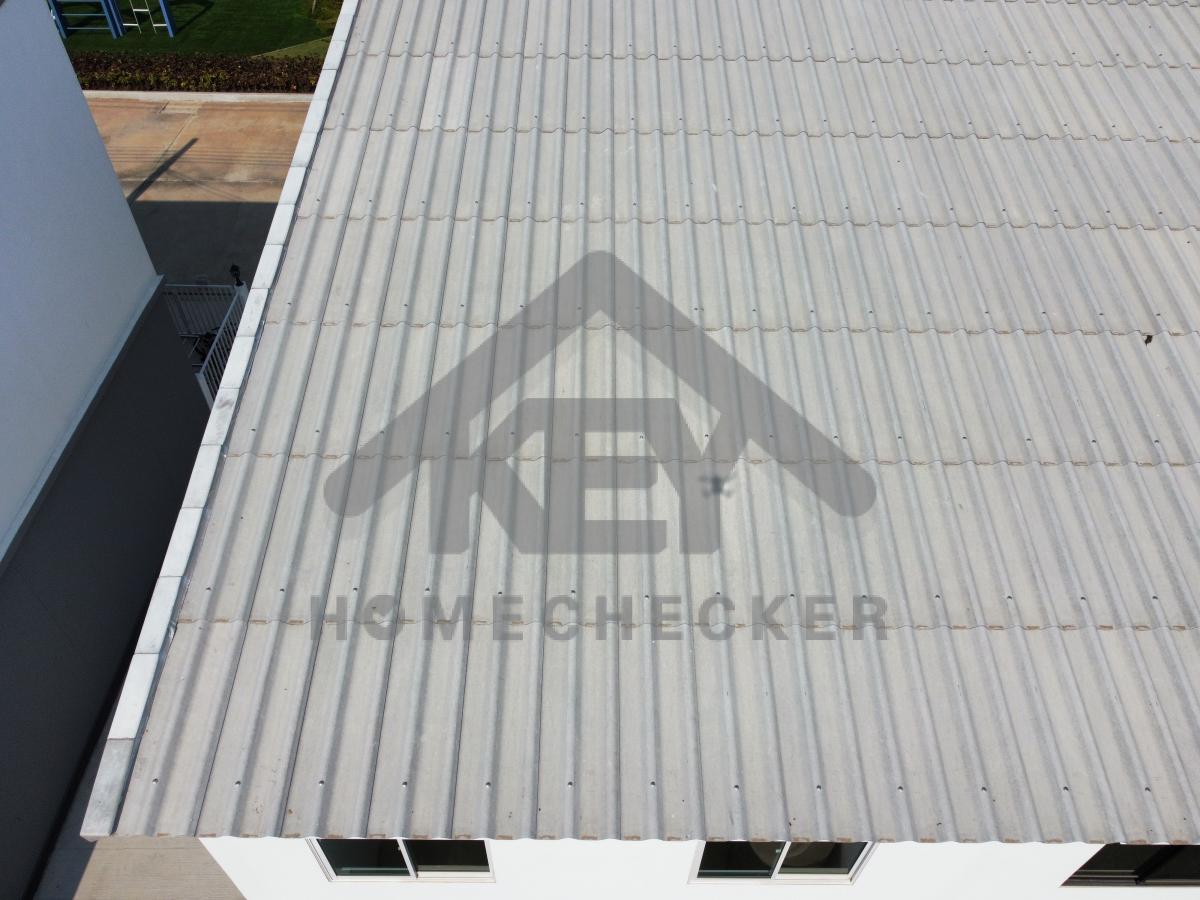

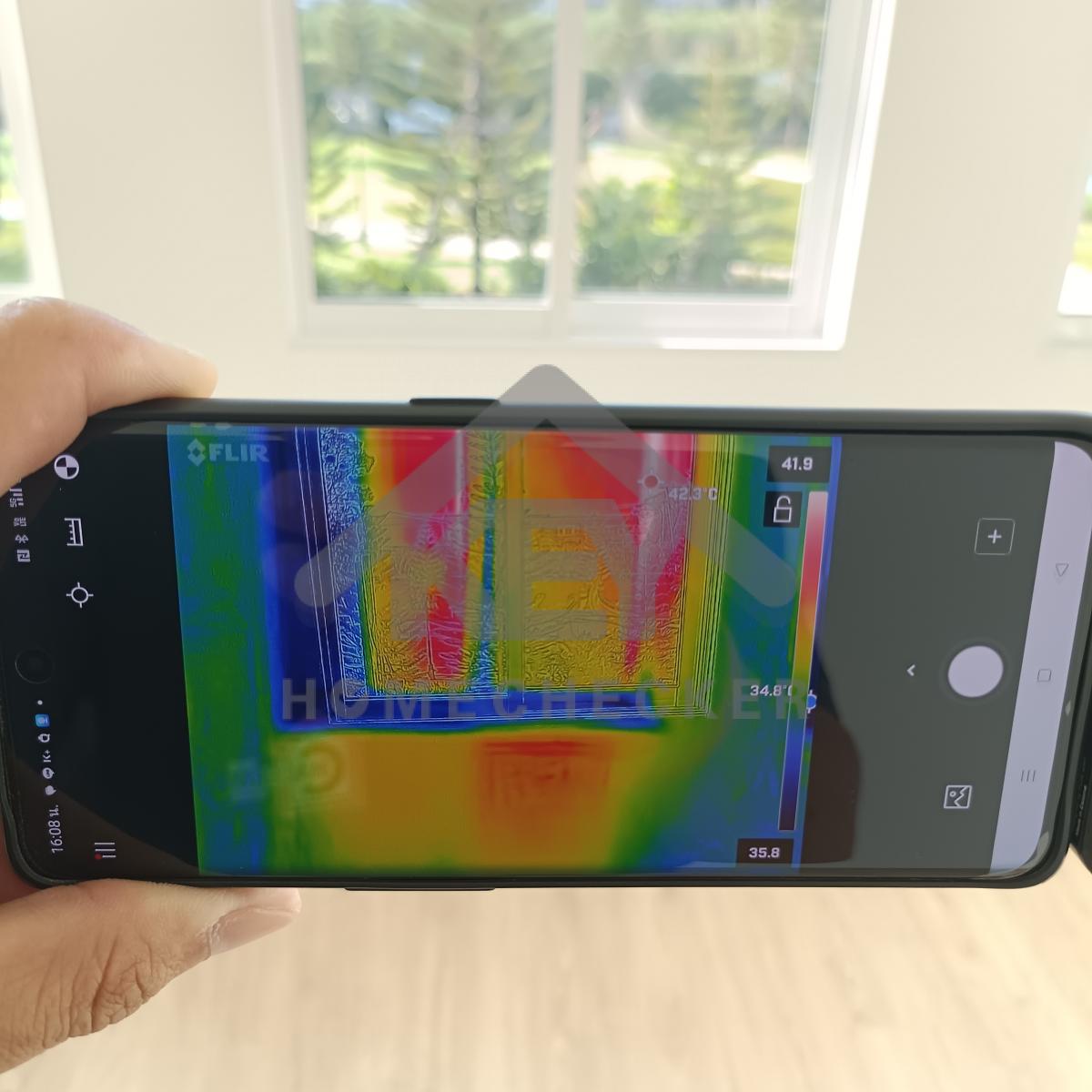

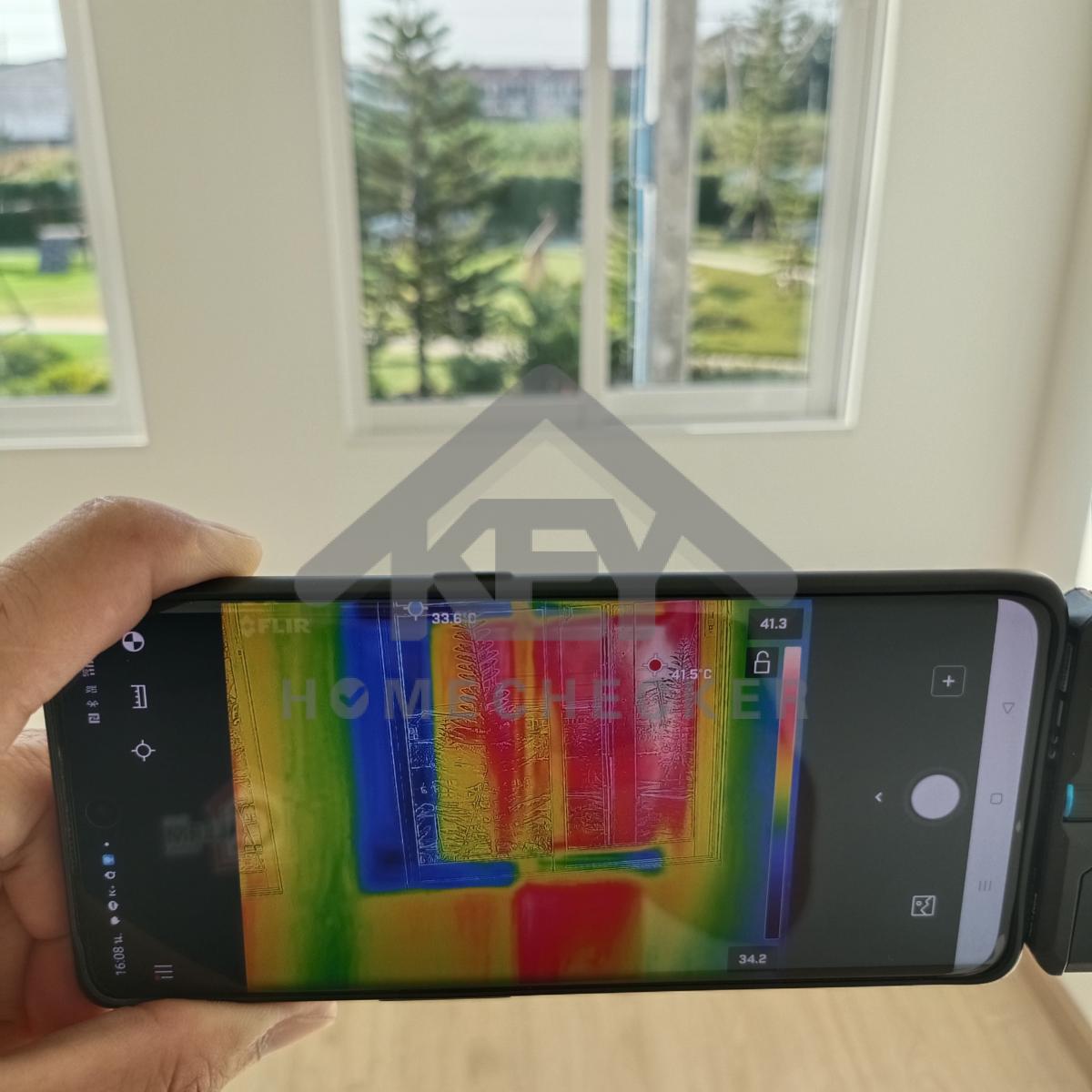

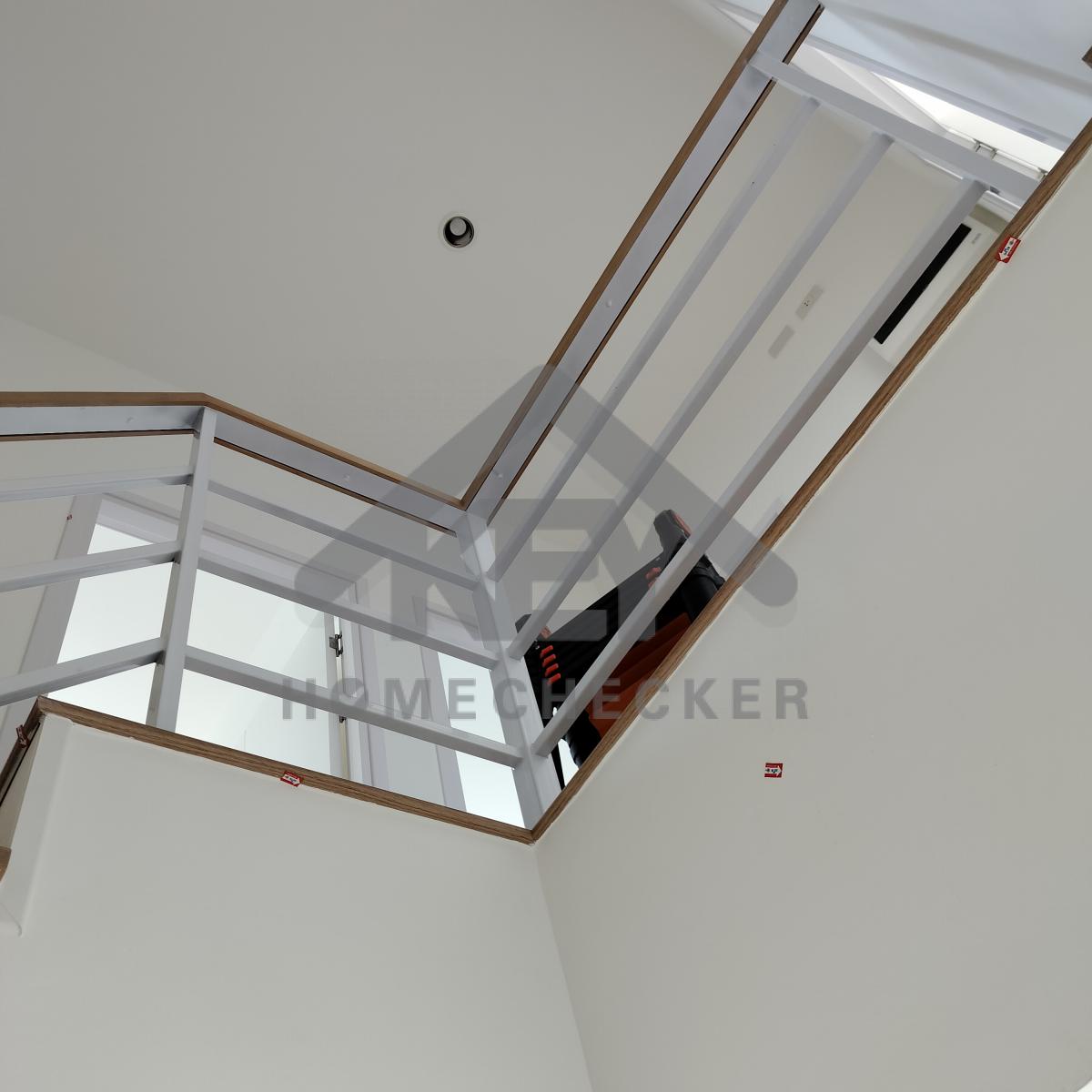

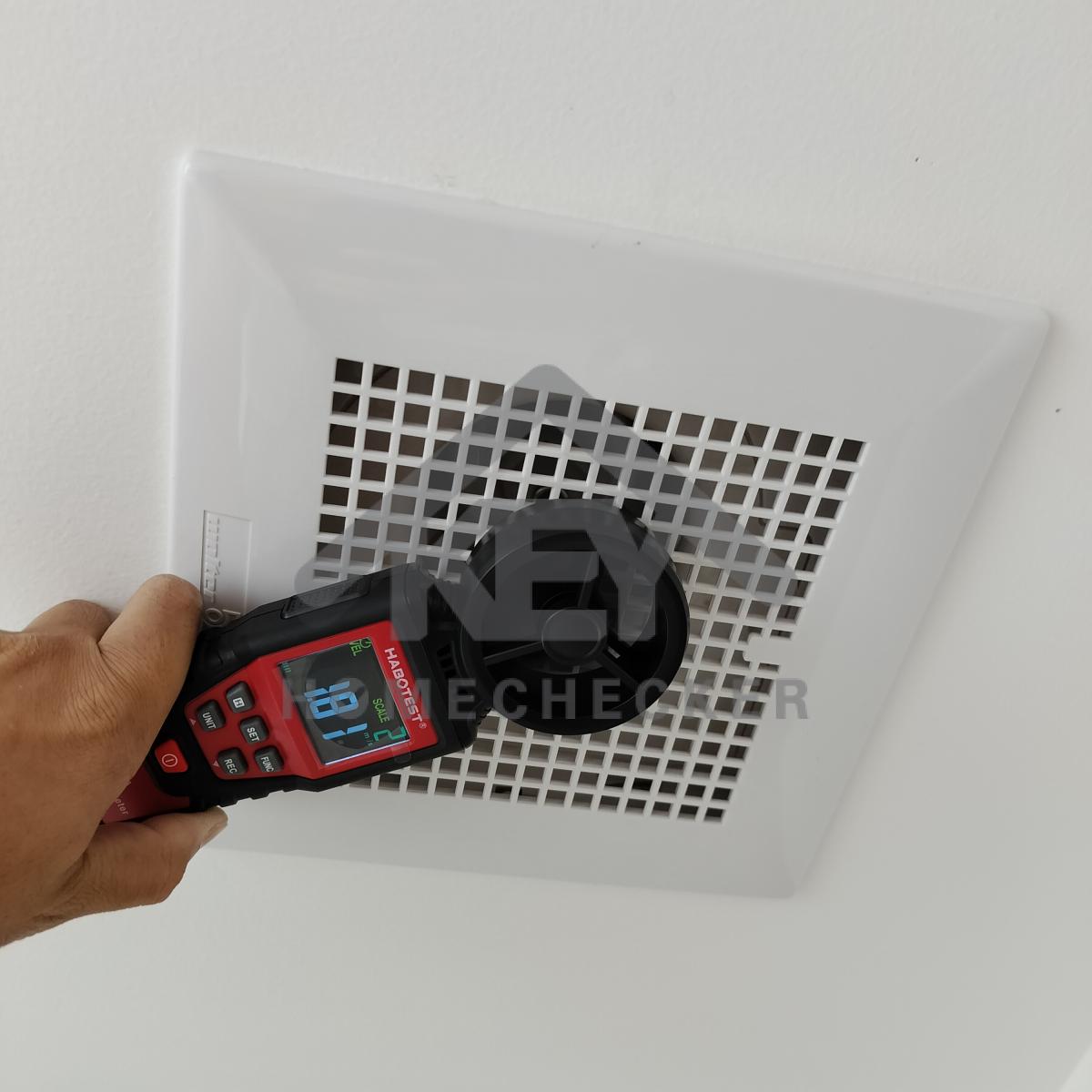

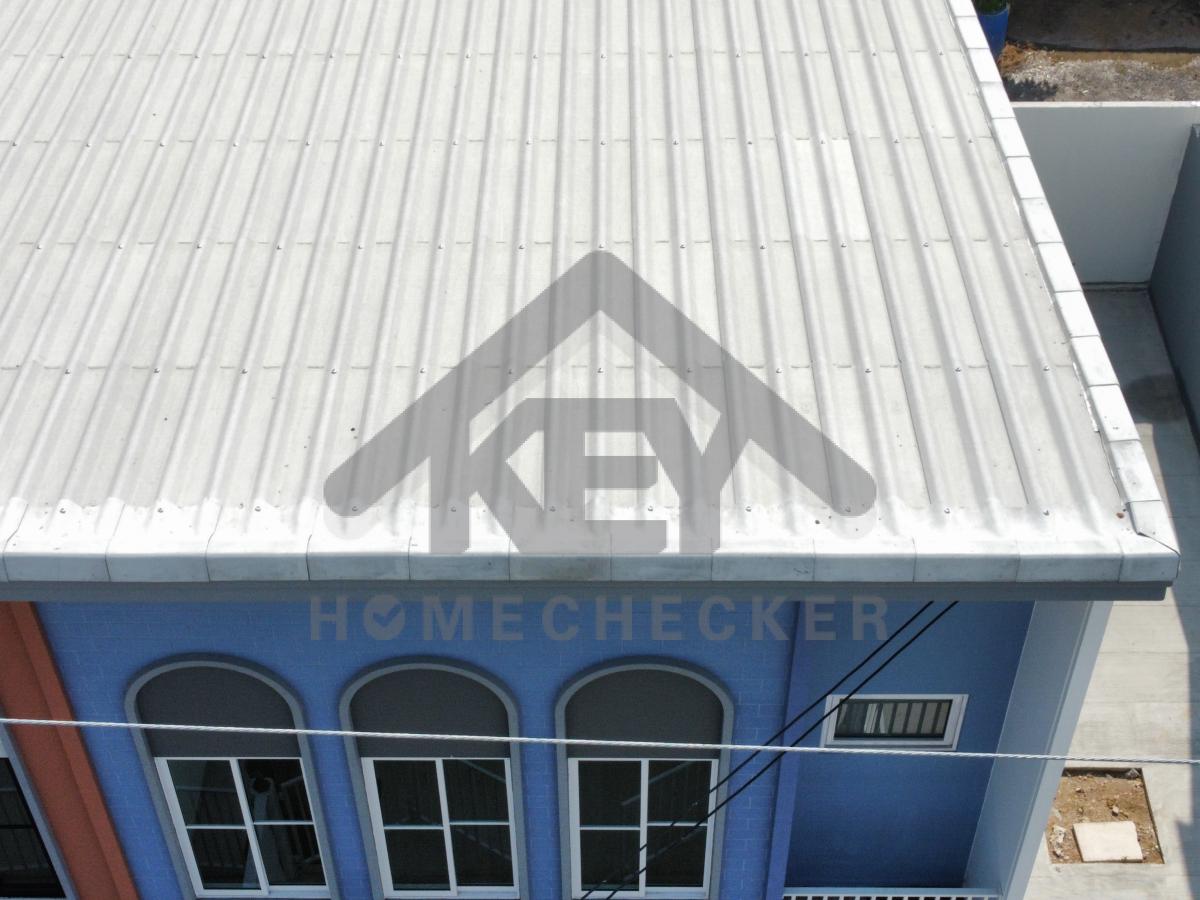

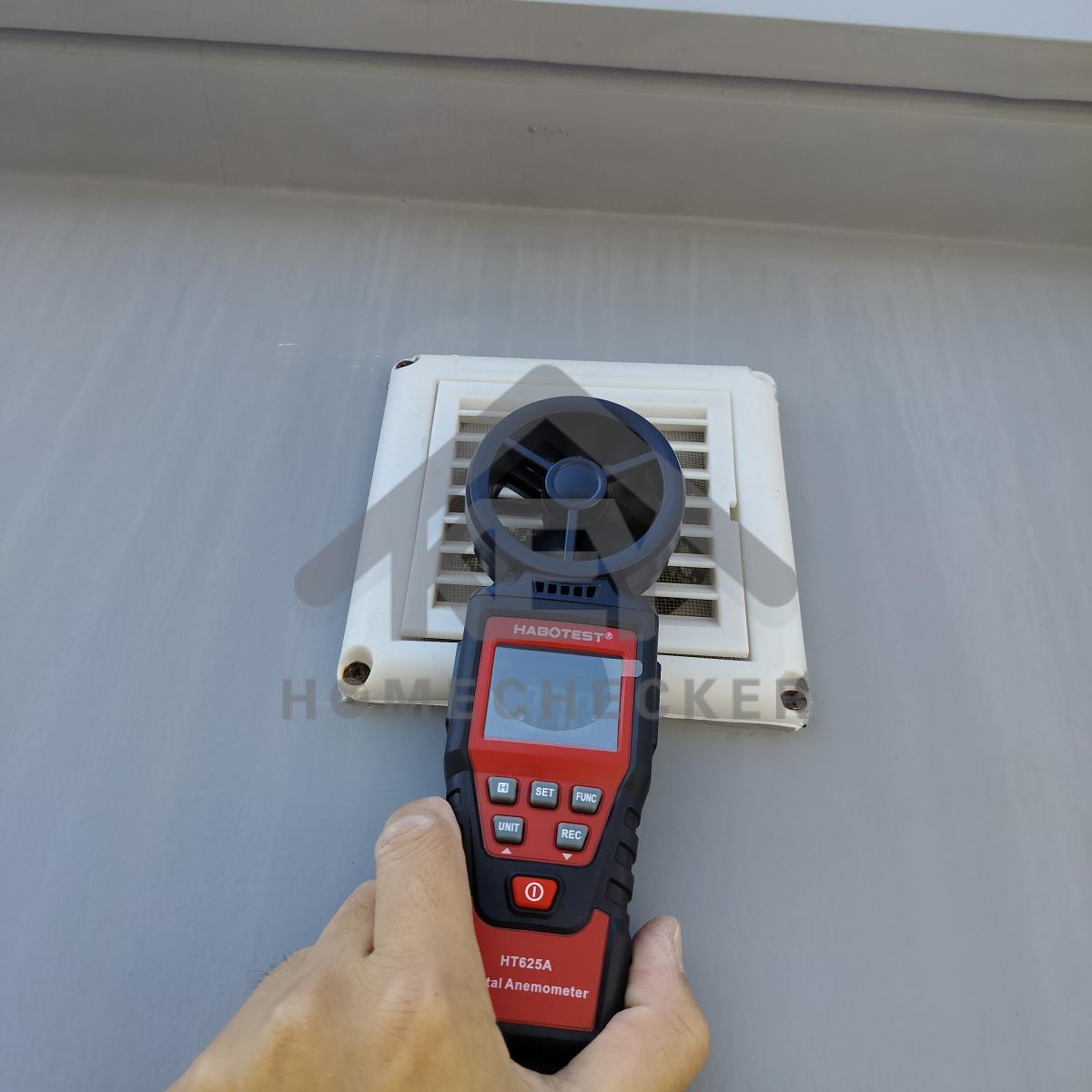

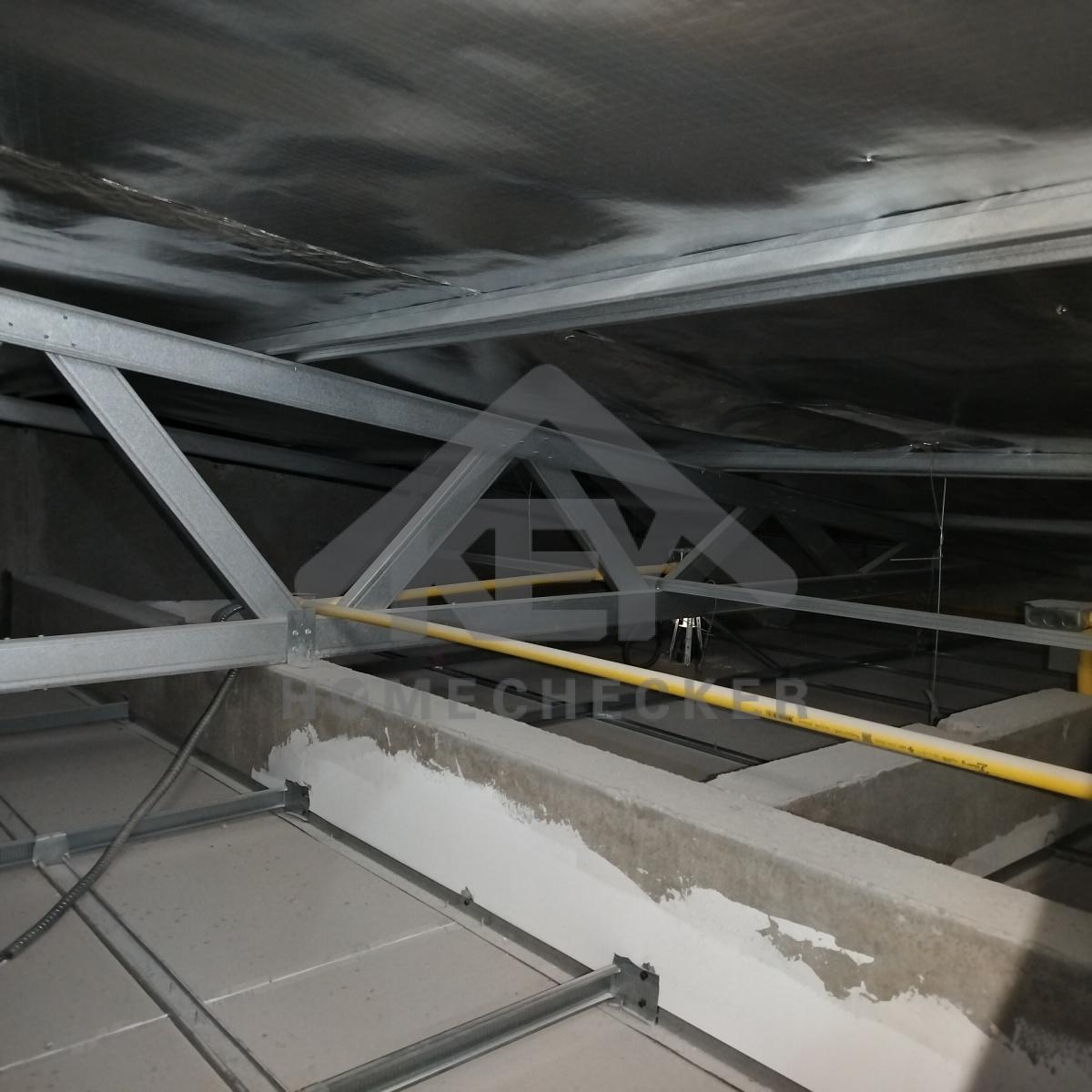

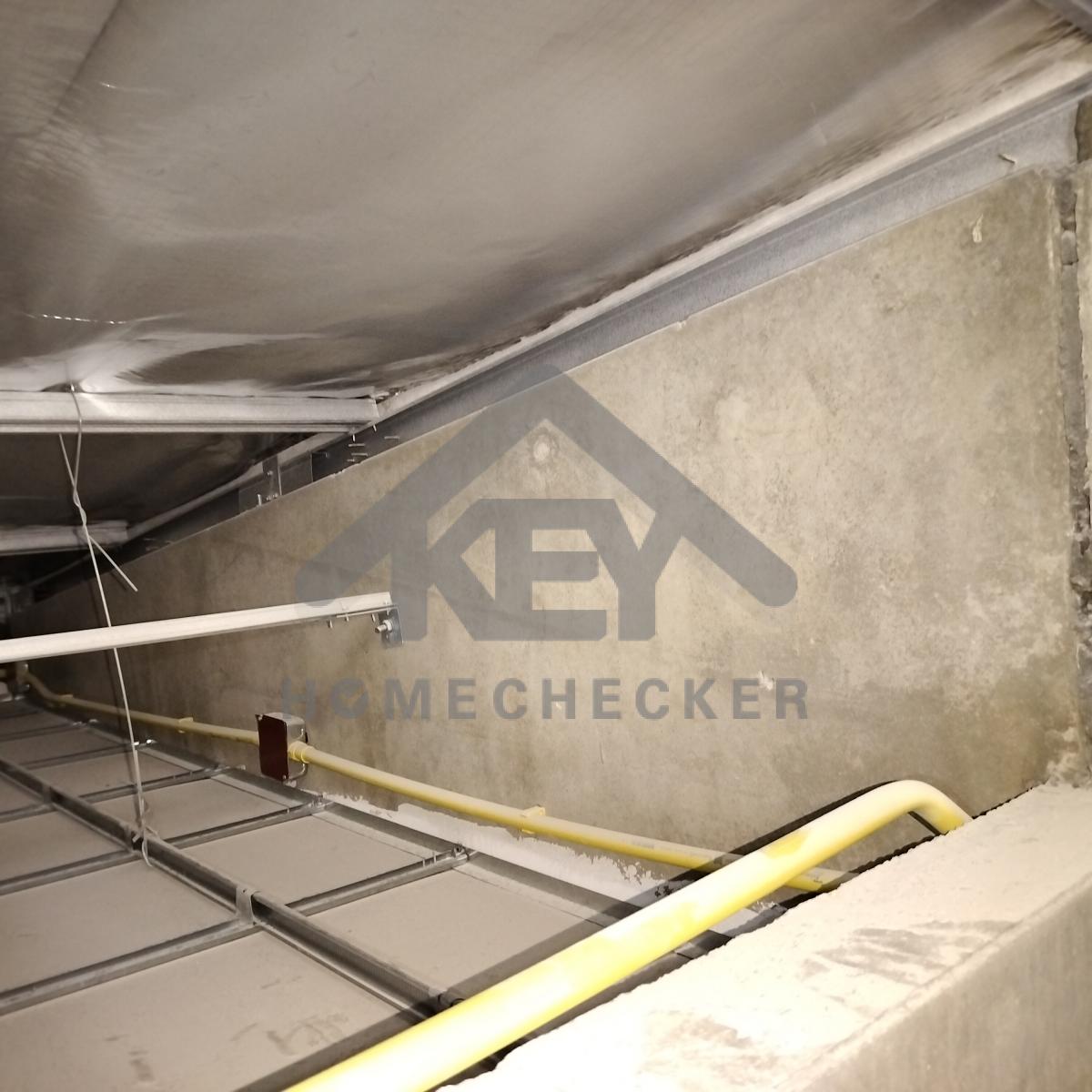

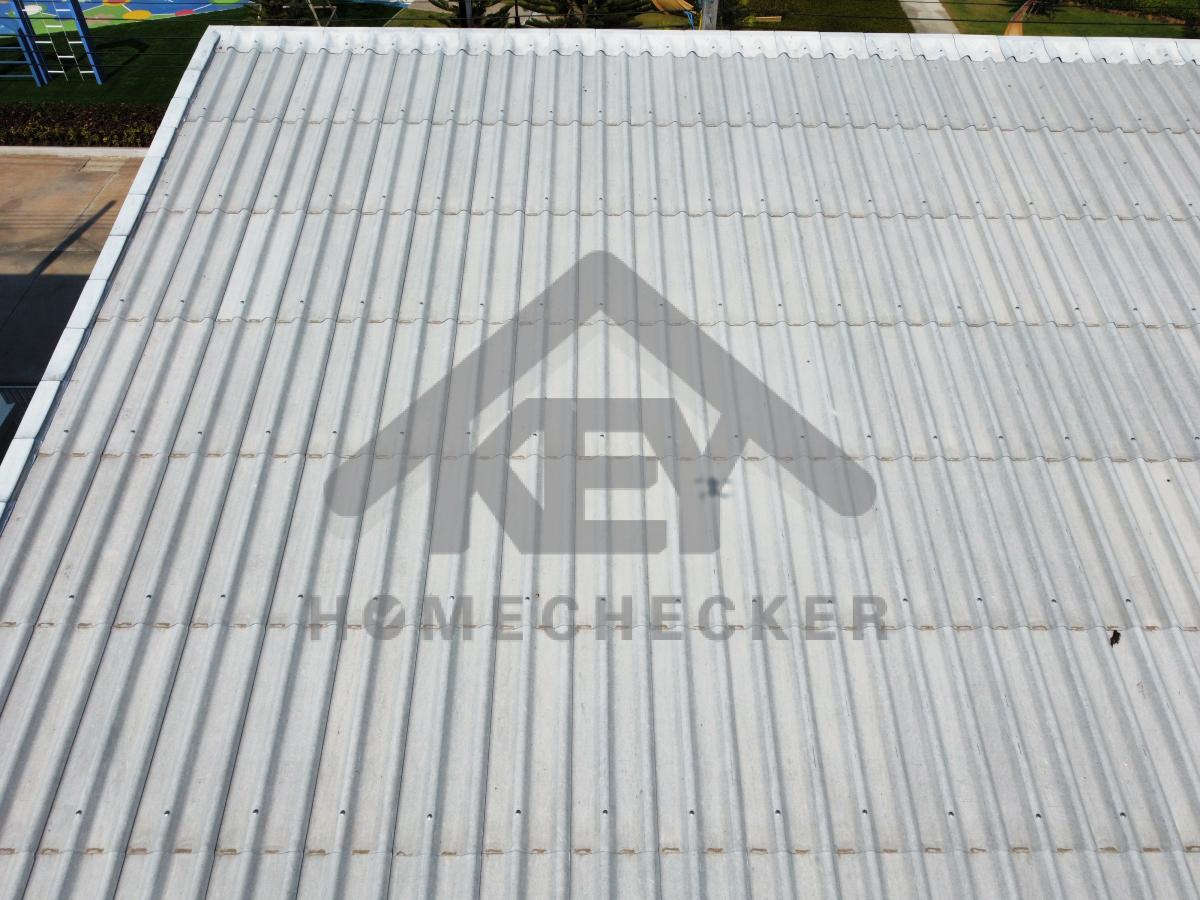

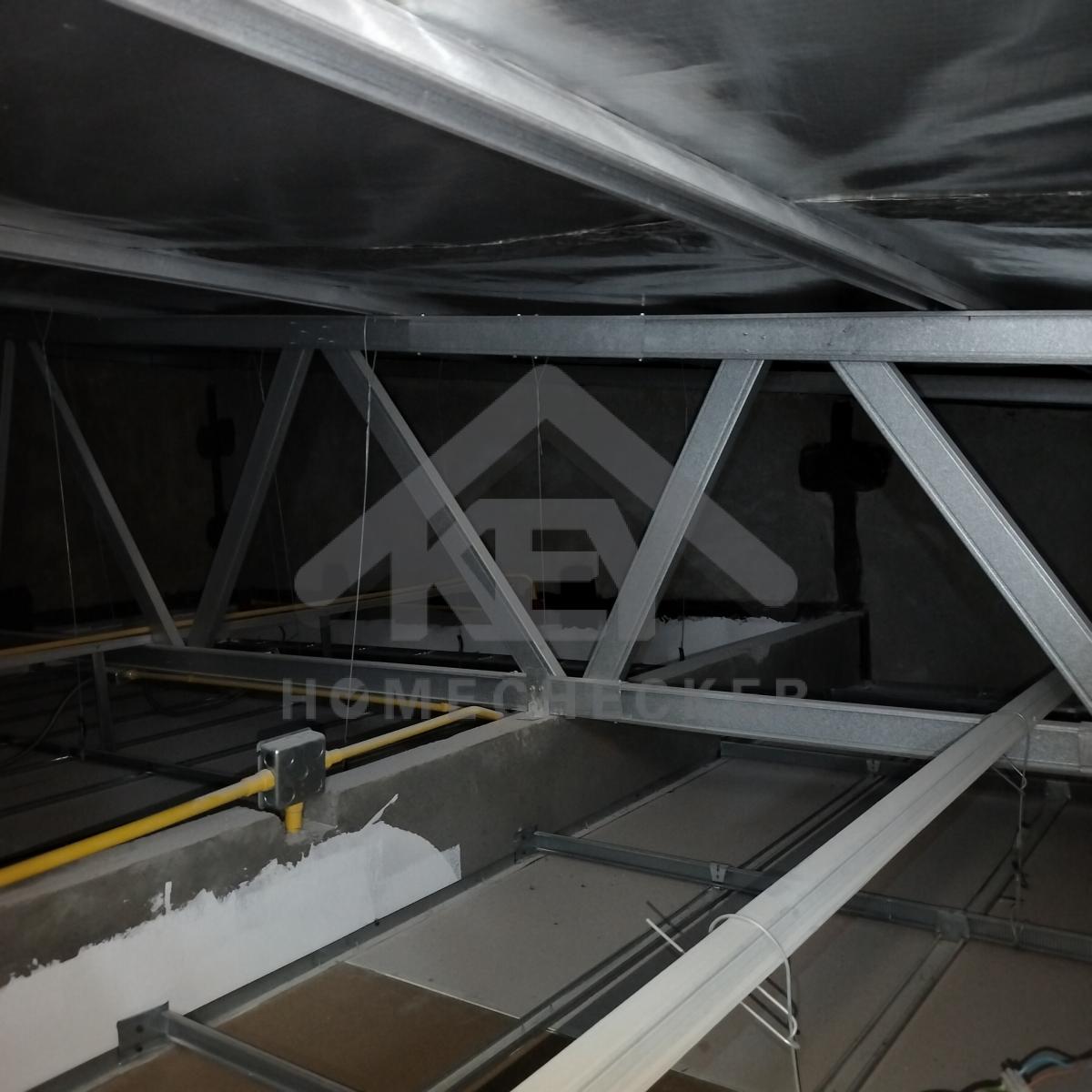

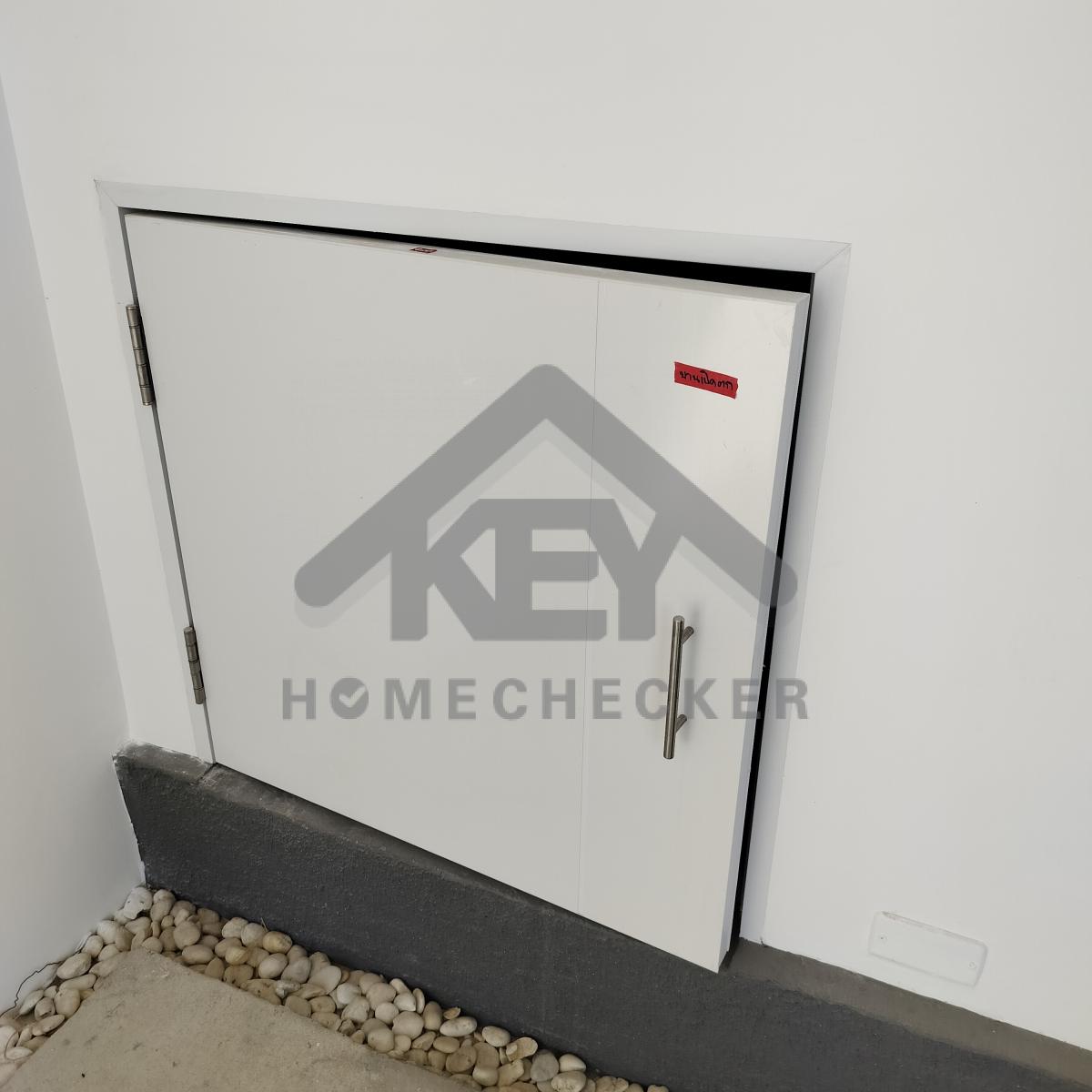

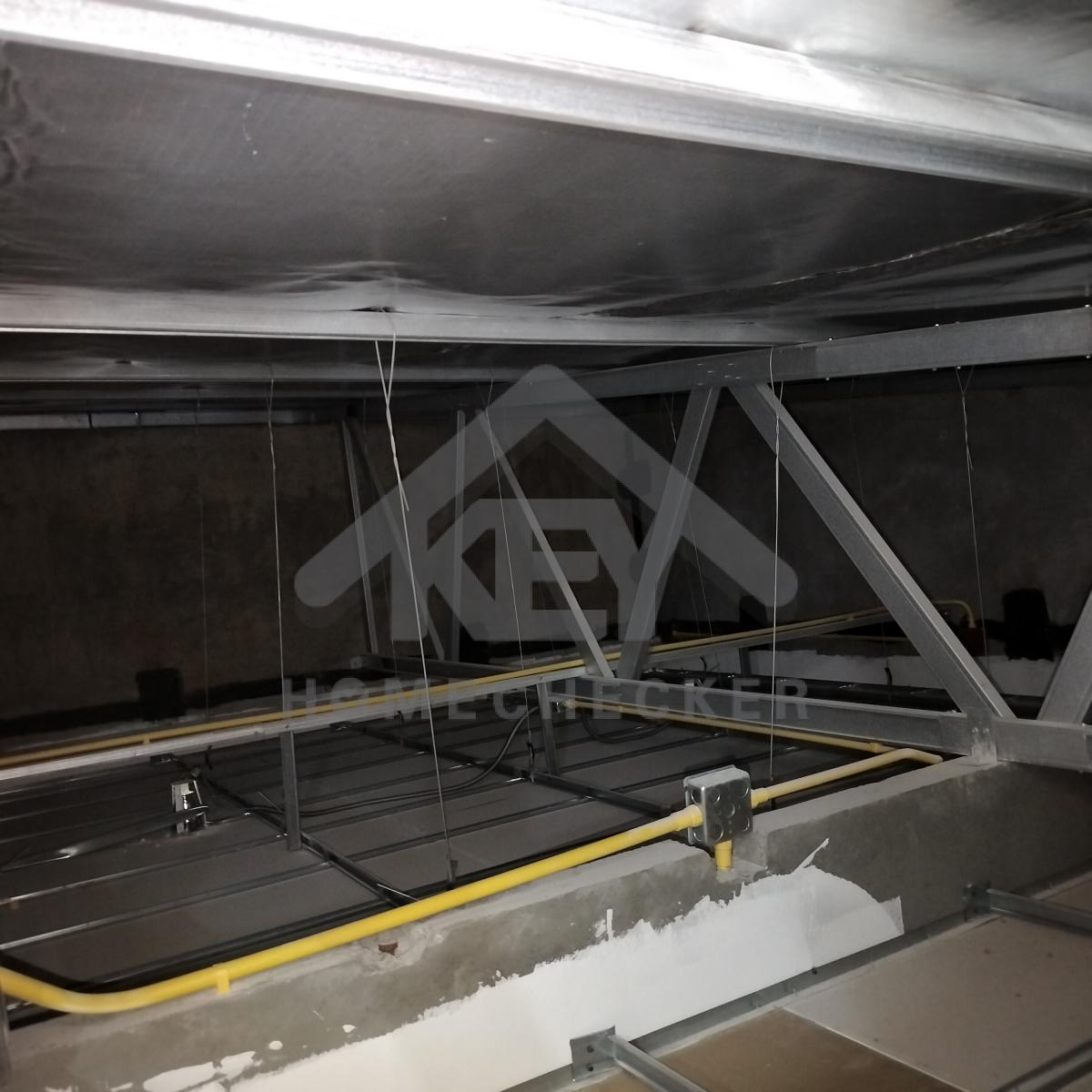

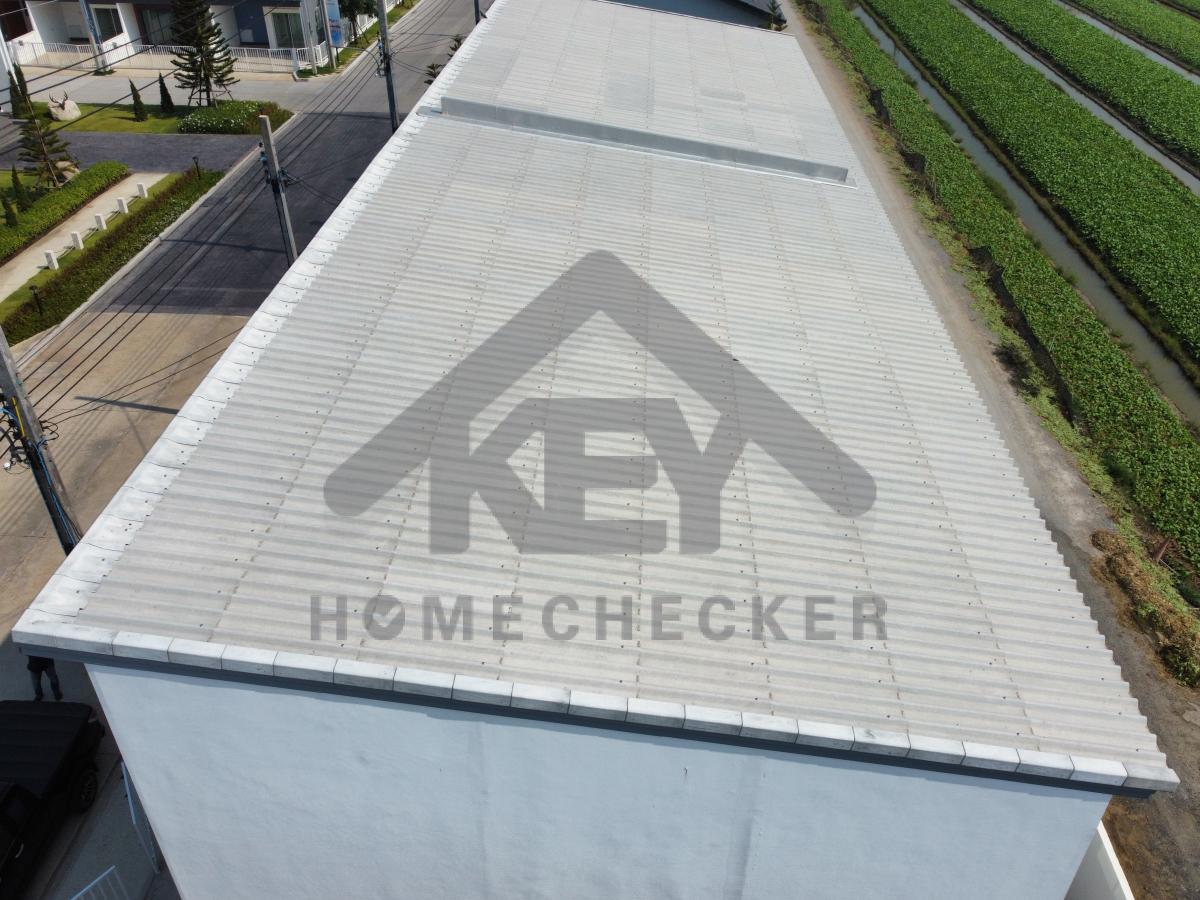

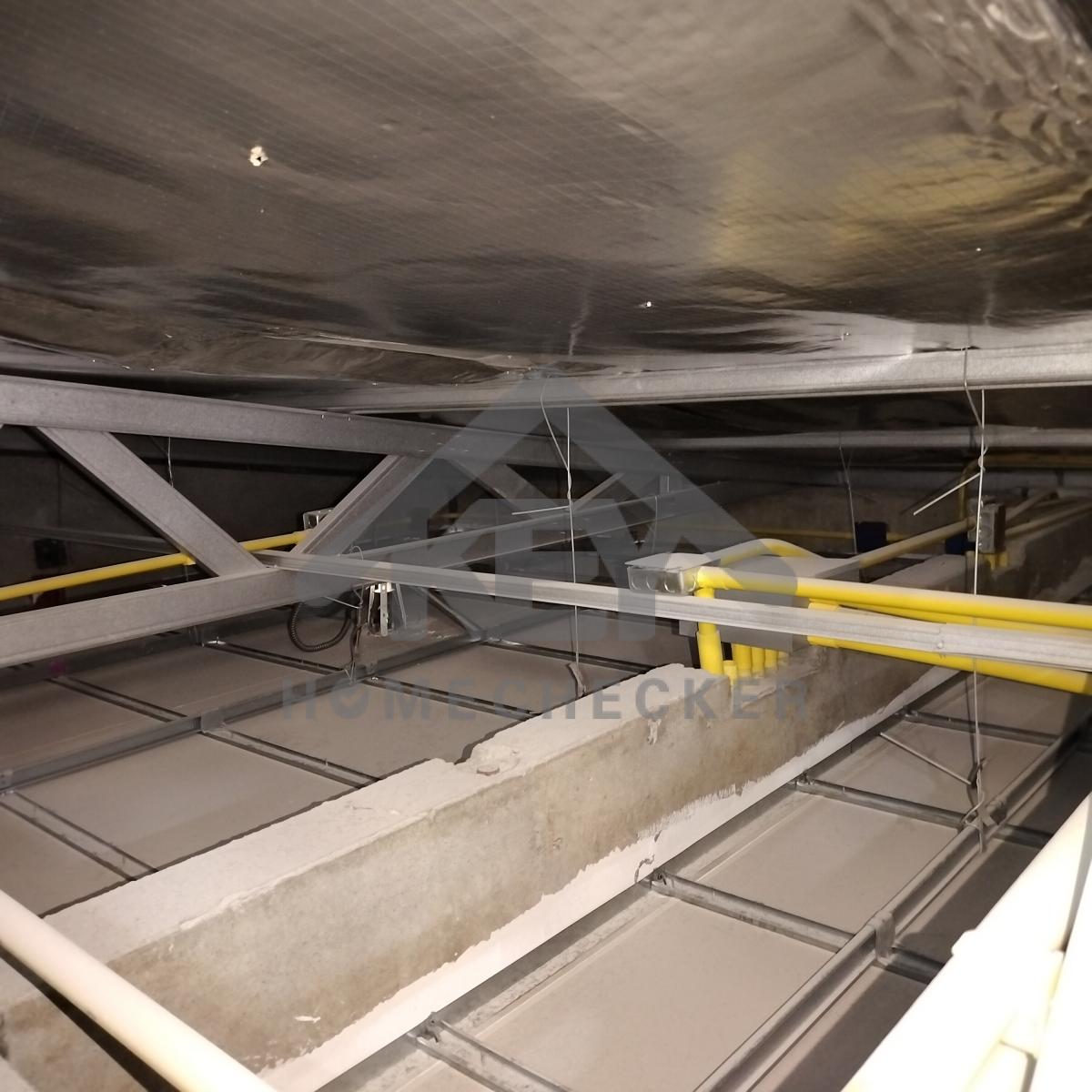

3. งานตรวจสอบหลังคา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

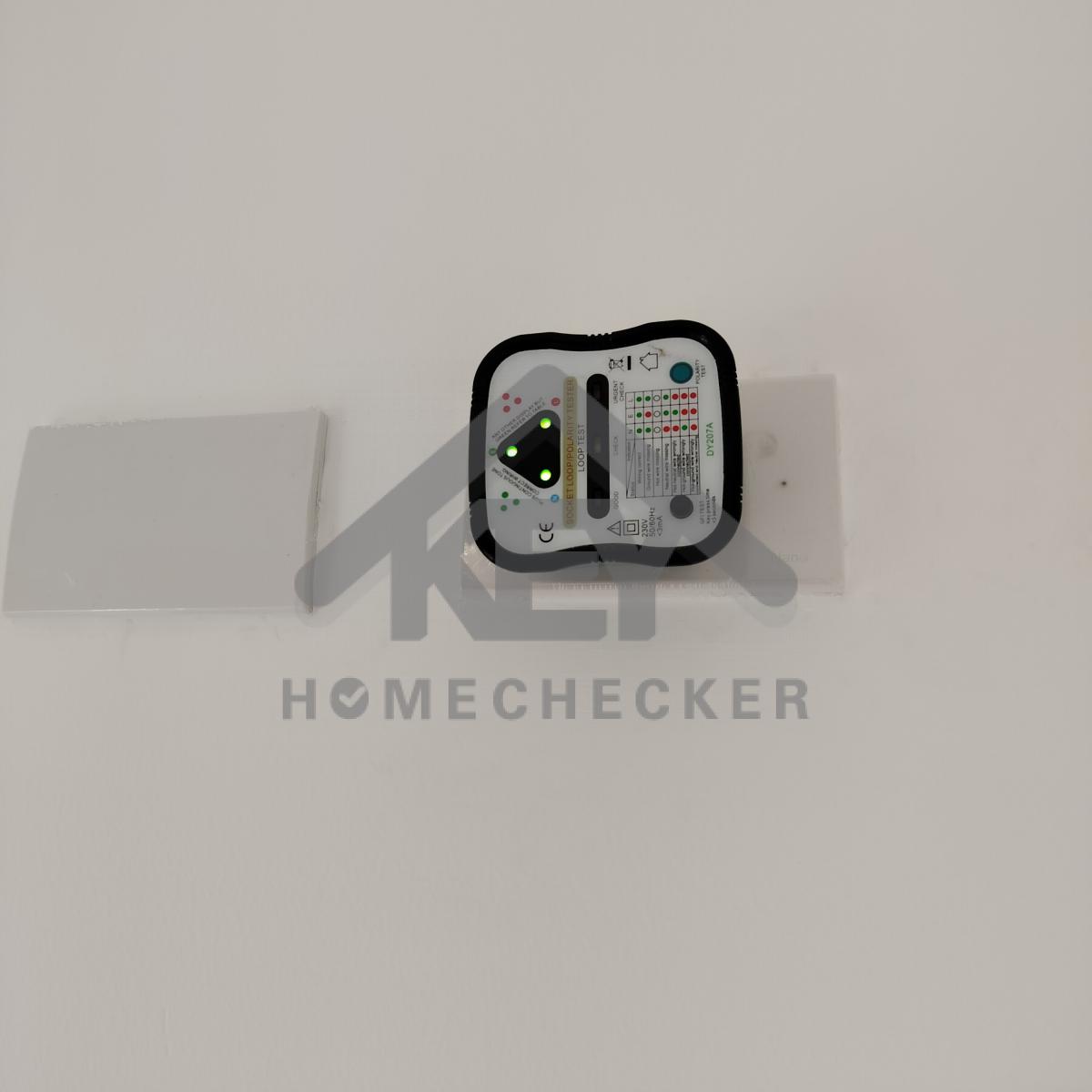

แก้ไข ปิดฝาบล็อคไฟให้เรียบร้อย
แก้ไข ปิดฝาบล็อคไฟให้เรียบร้อย

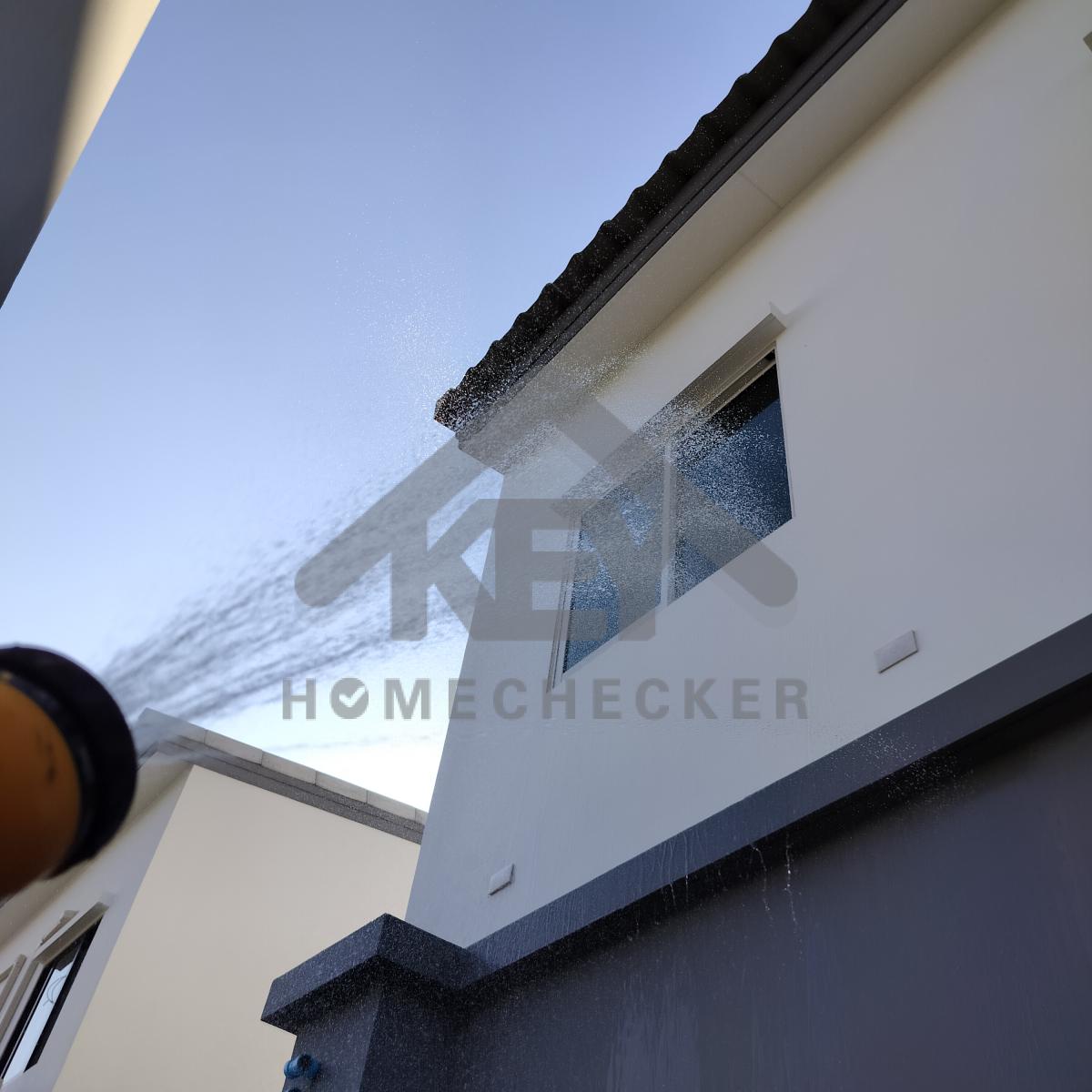

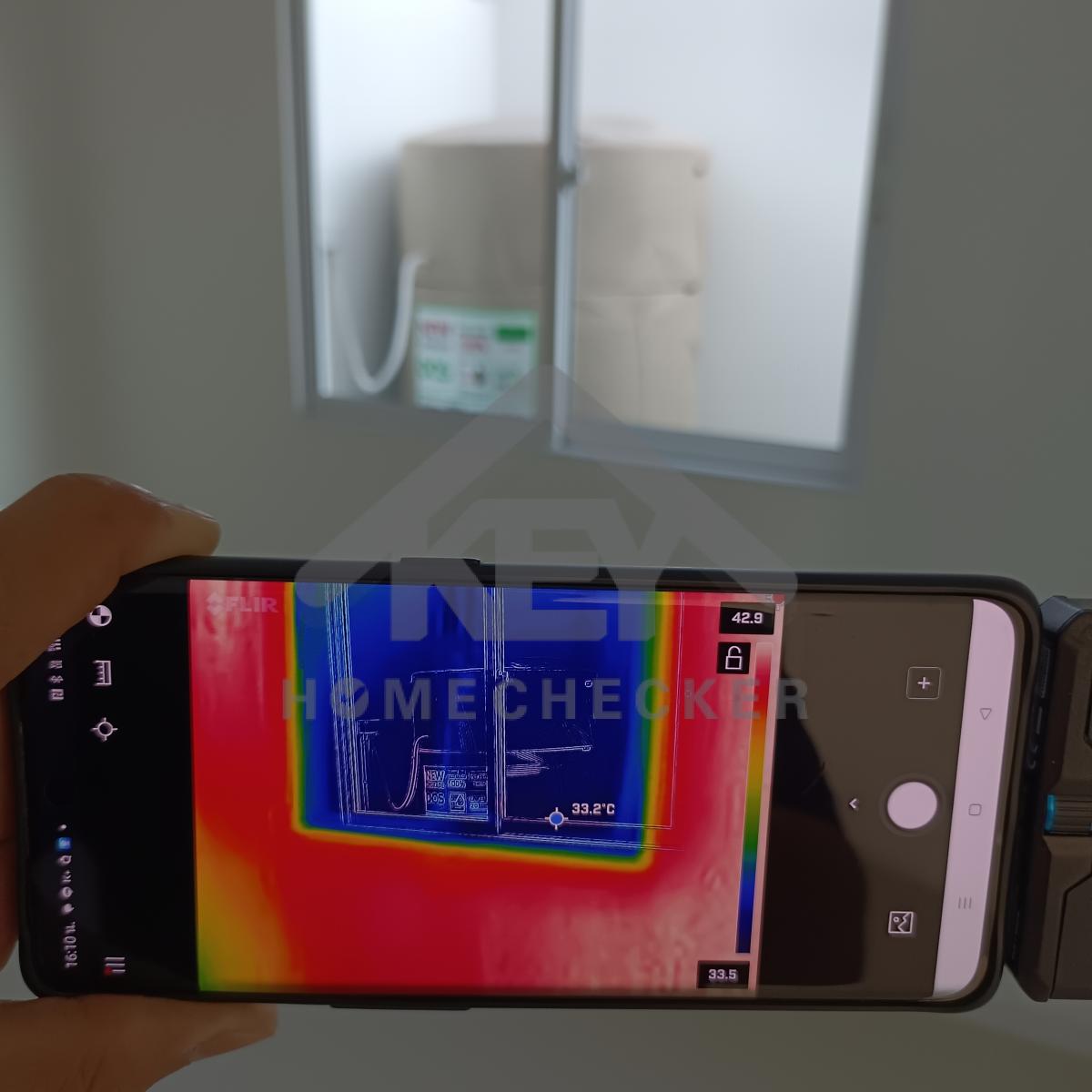

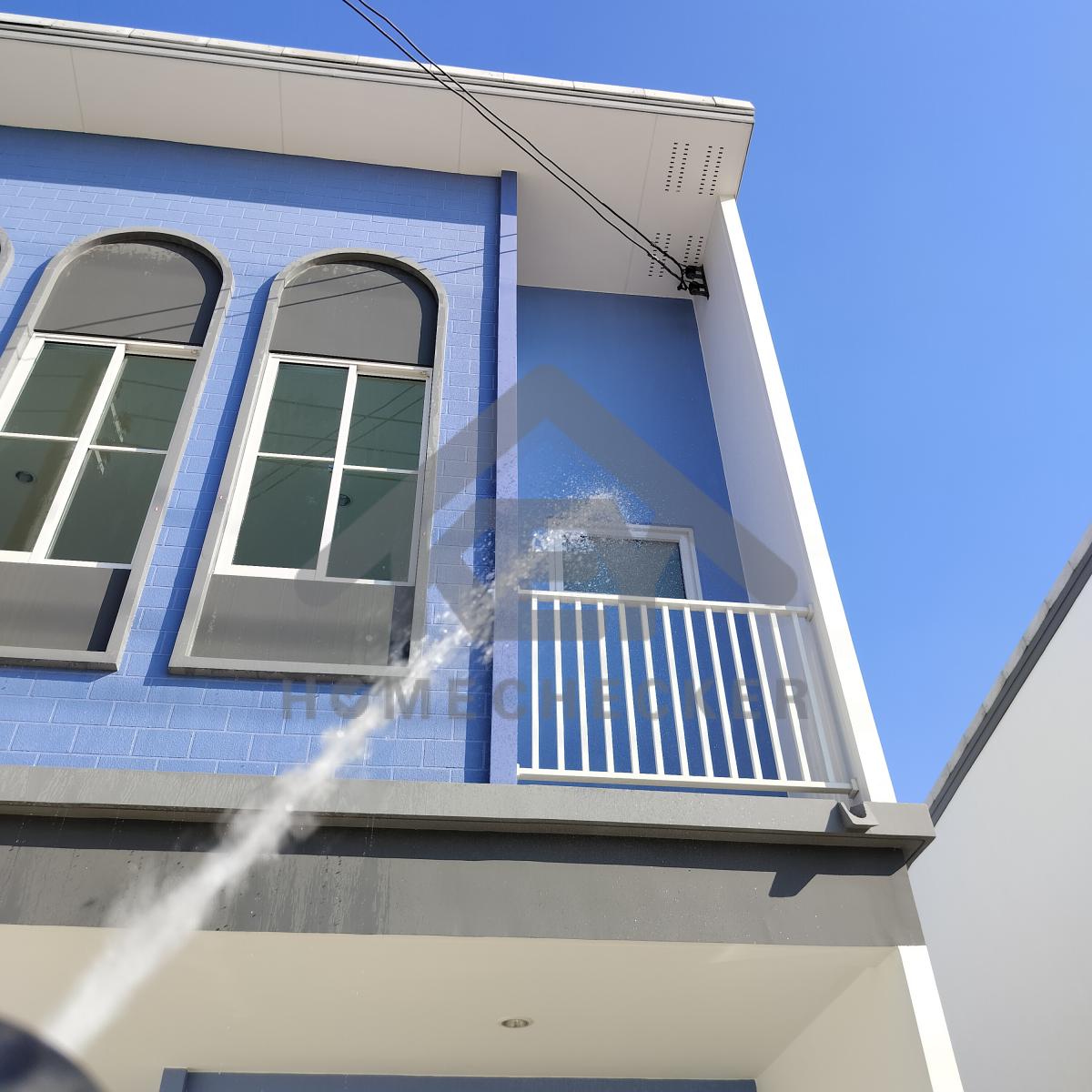

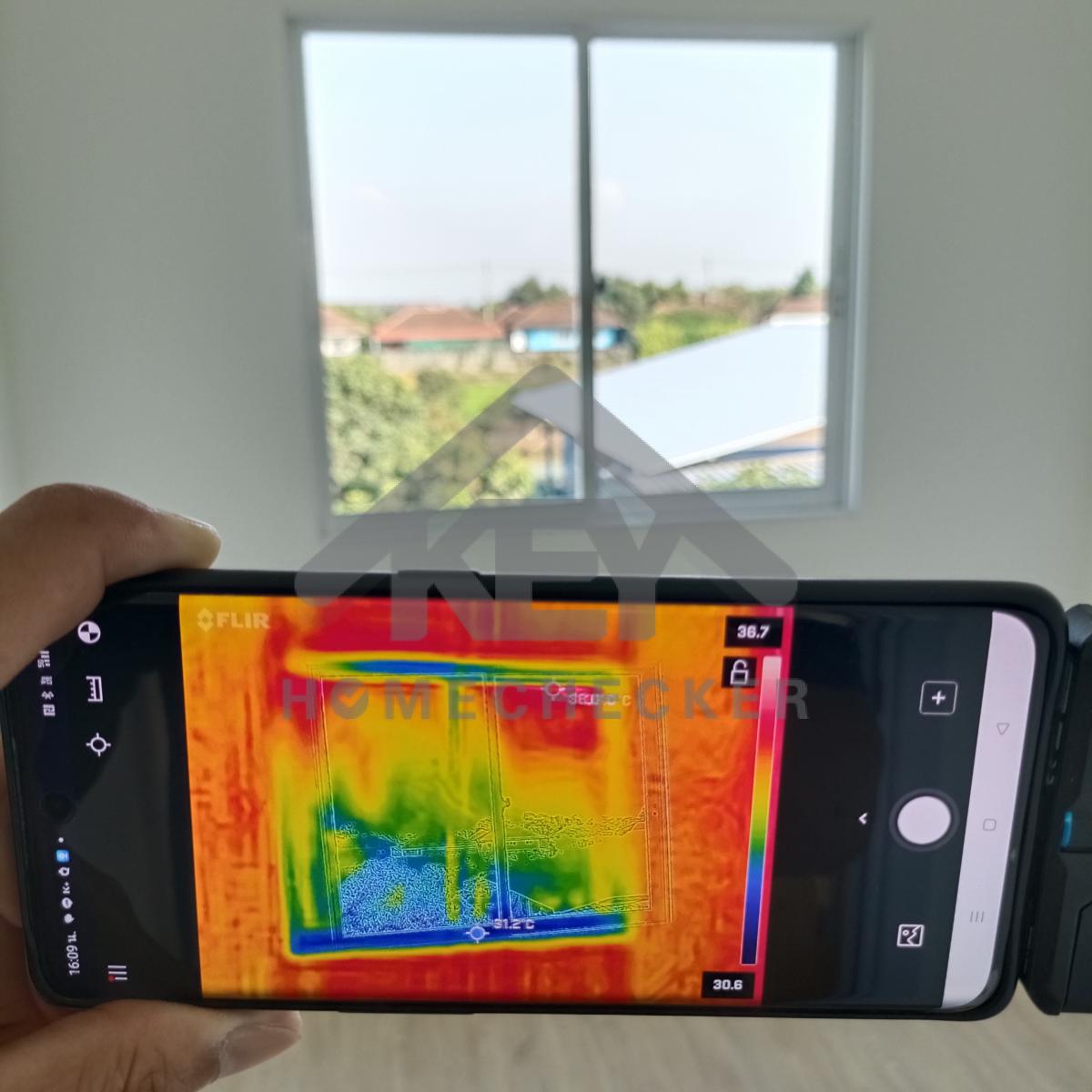

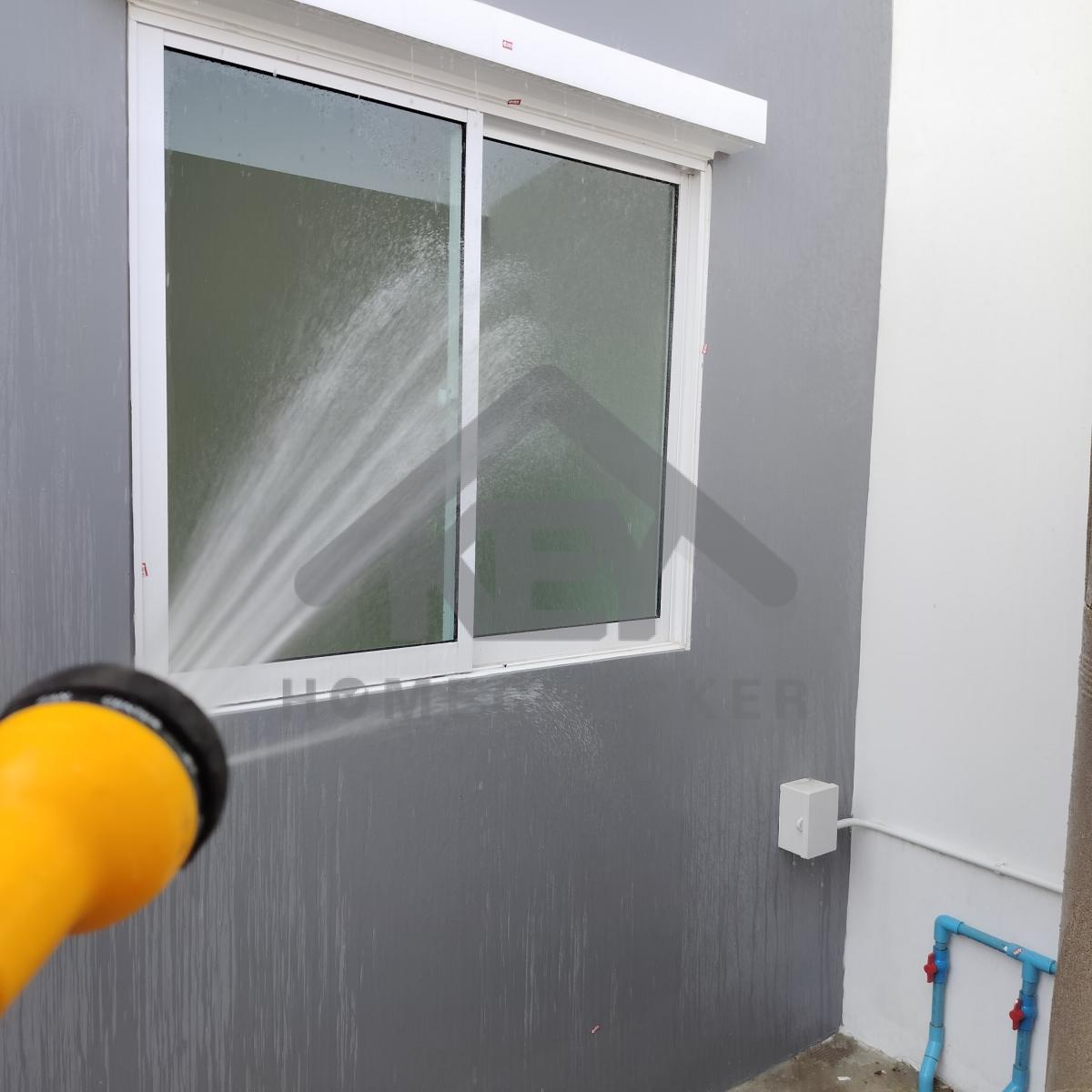

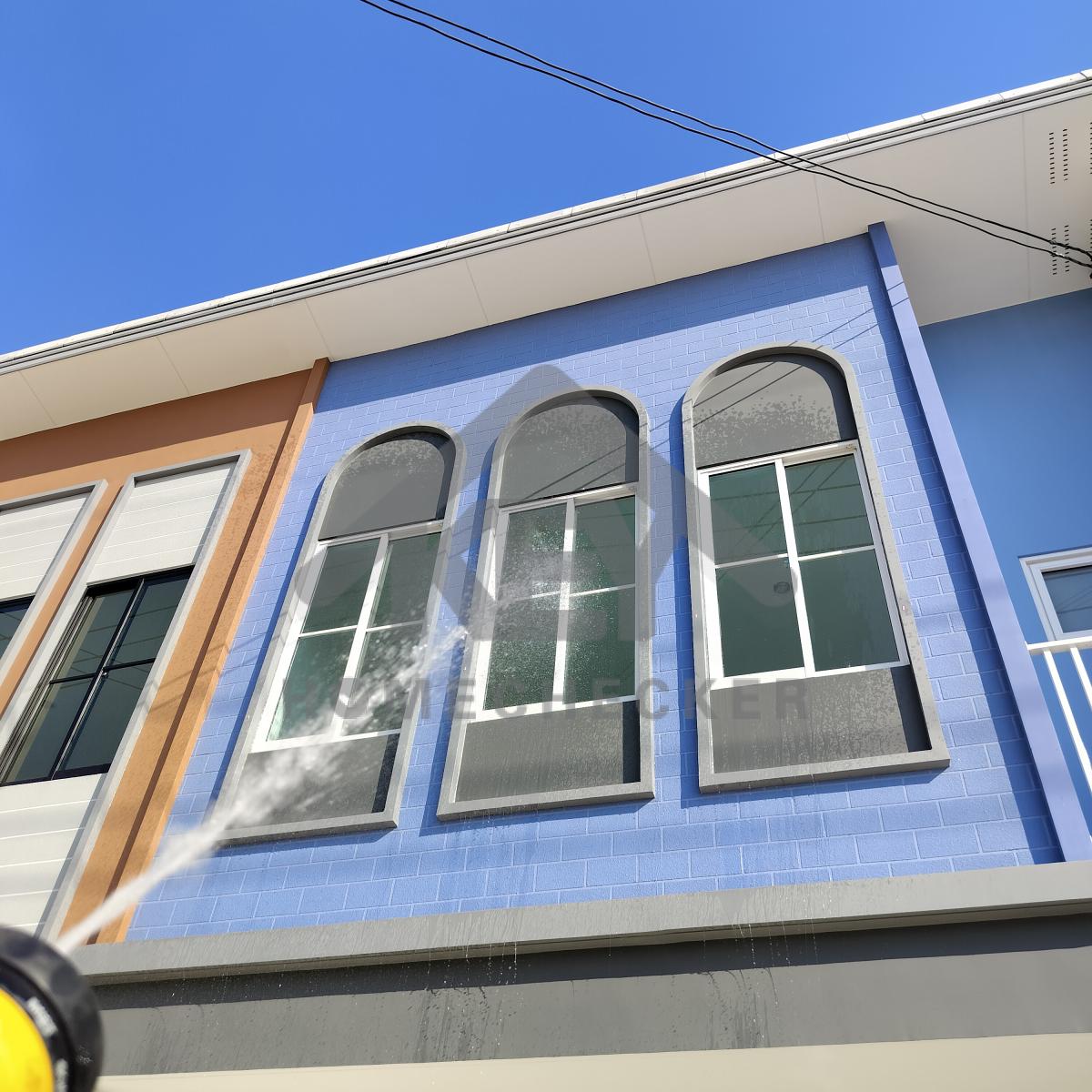

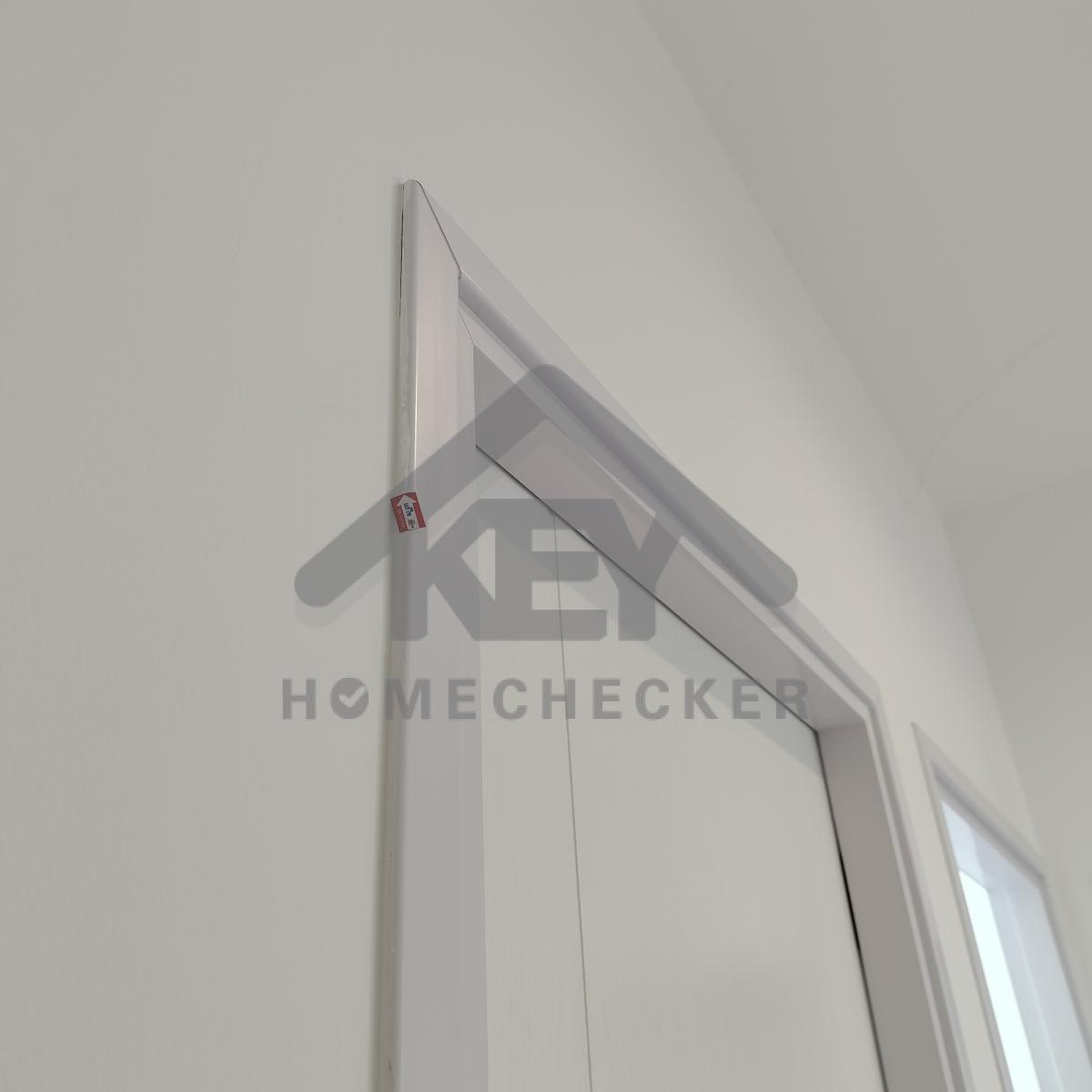

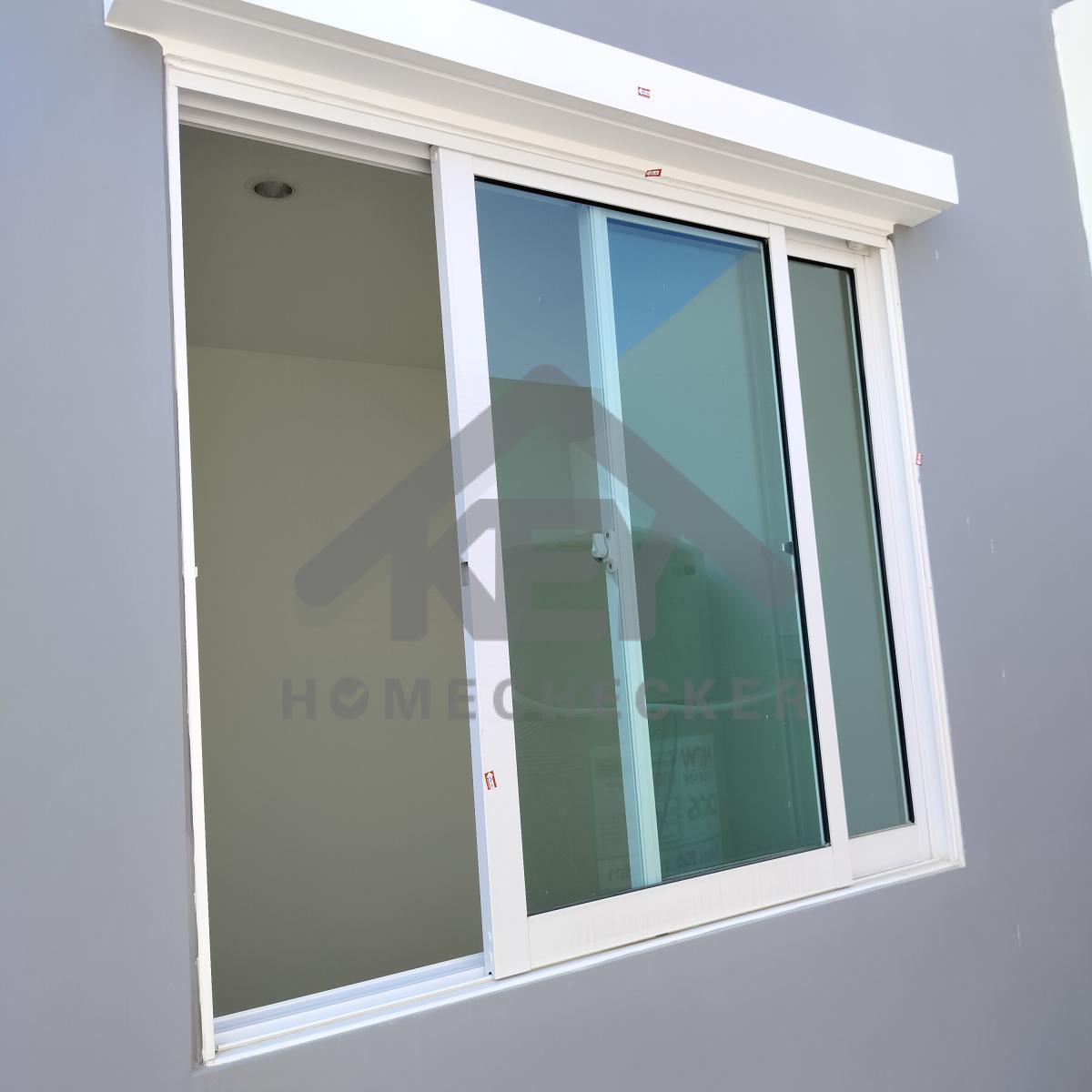

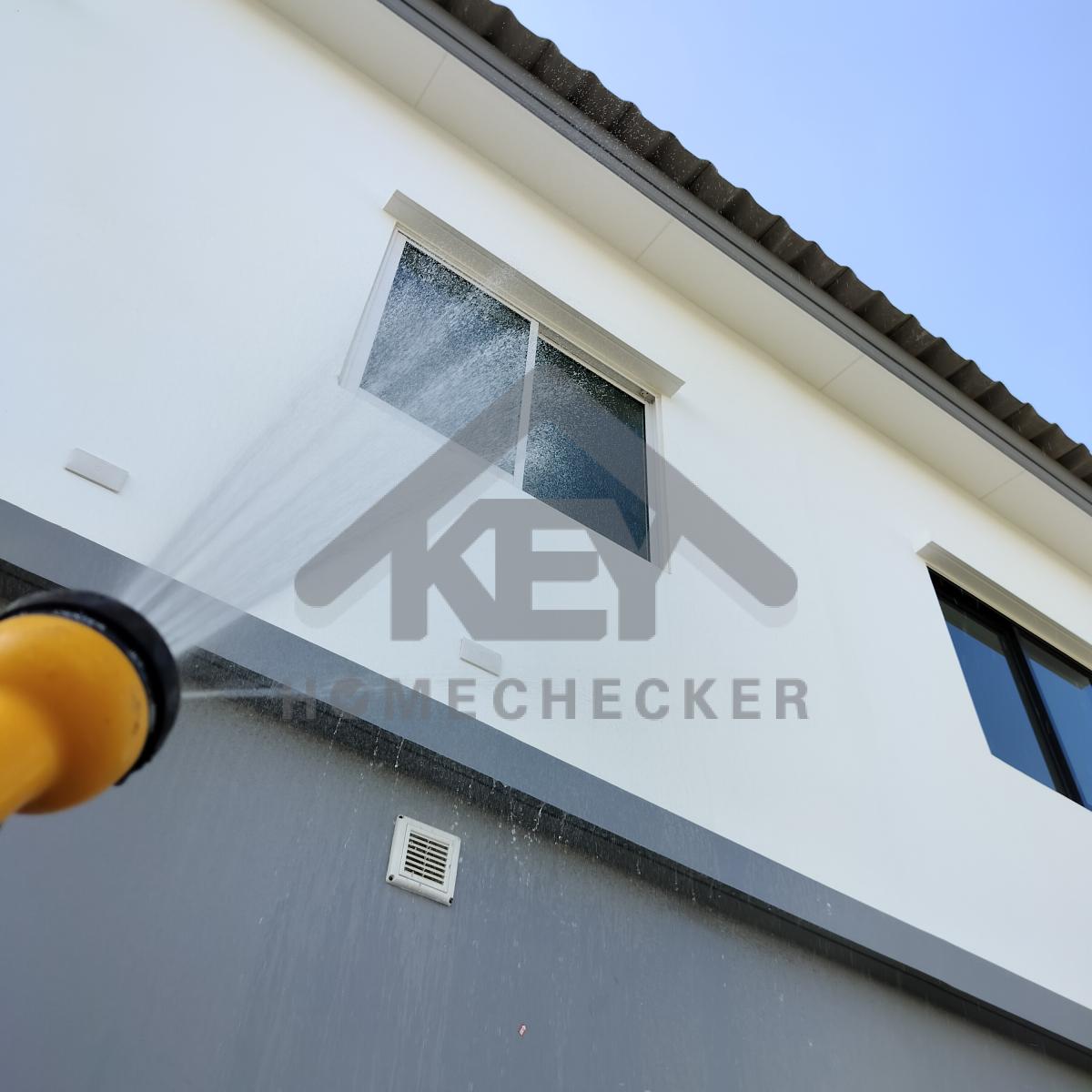

4. งานเทสน้ำ ประตูหน้าต่าง
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

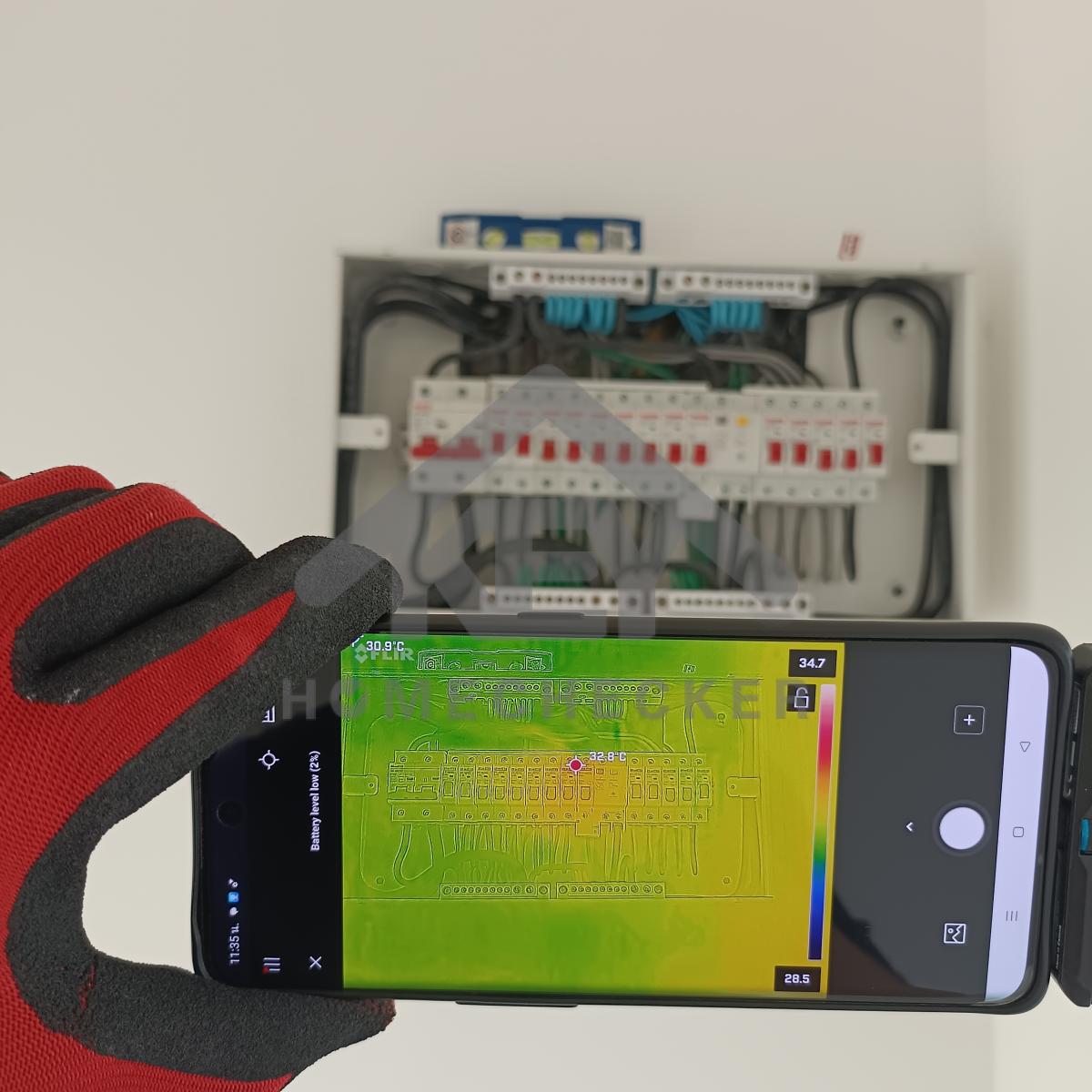

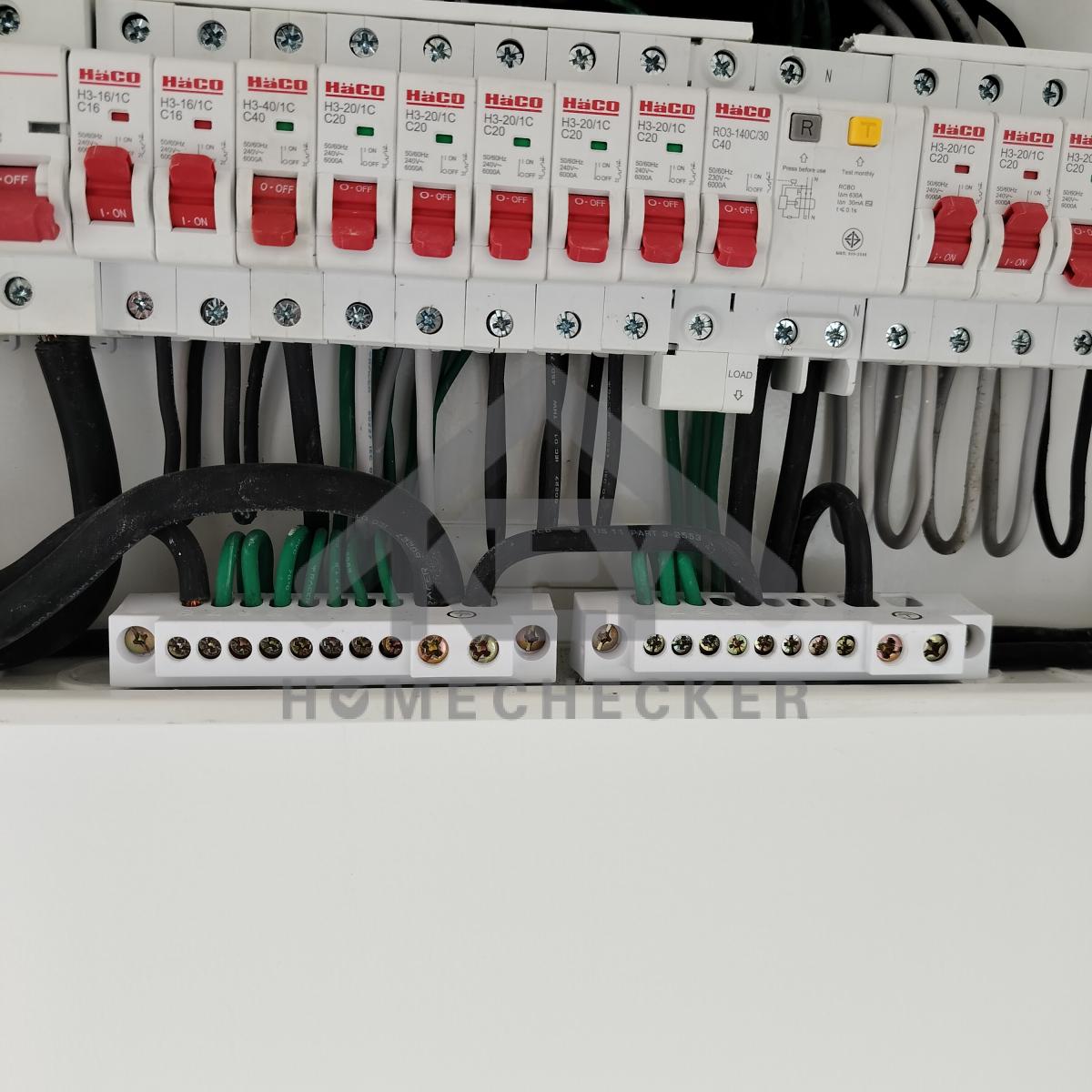

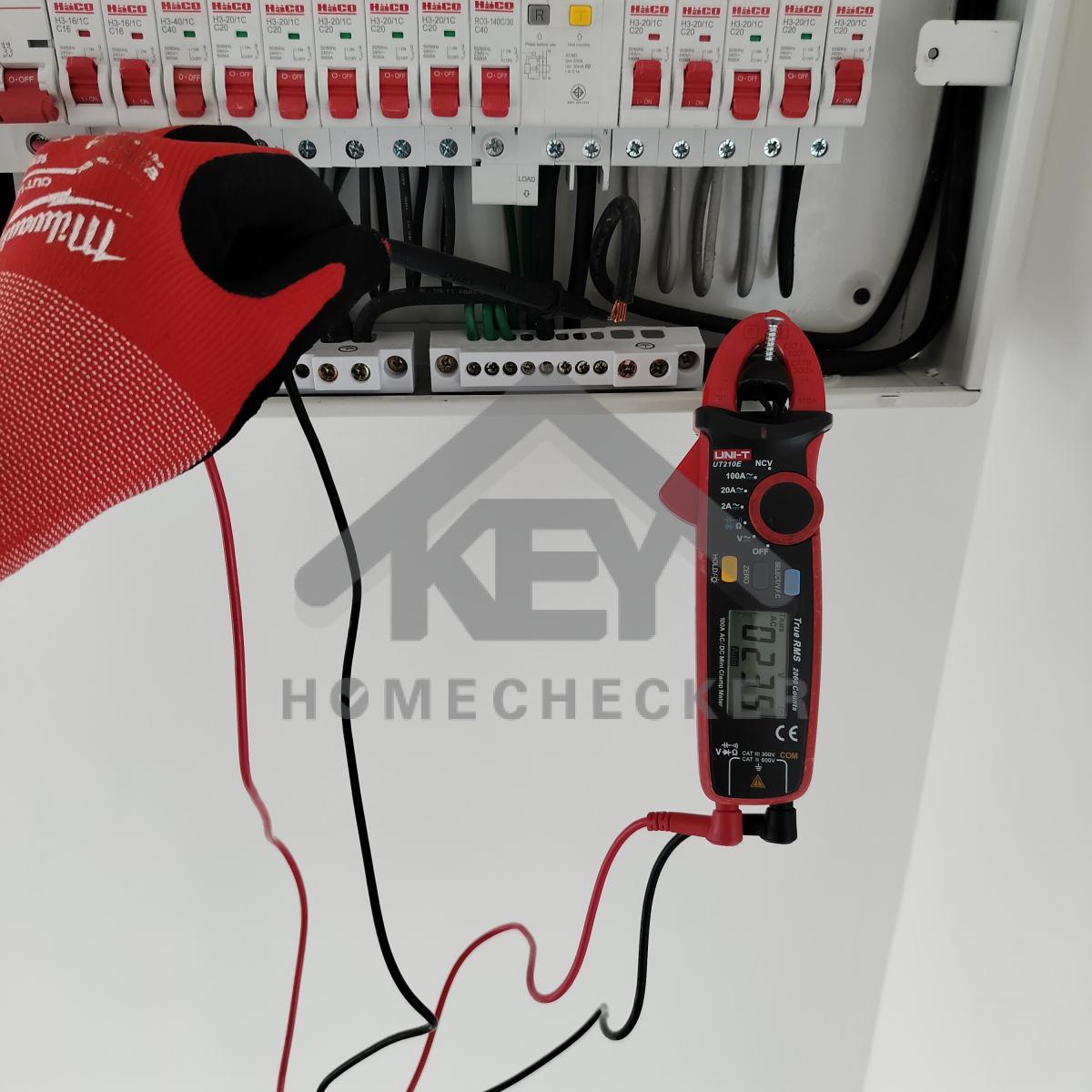

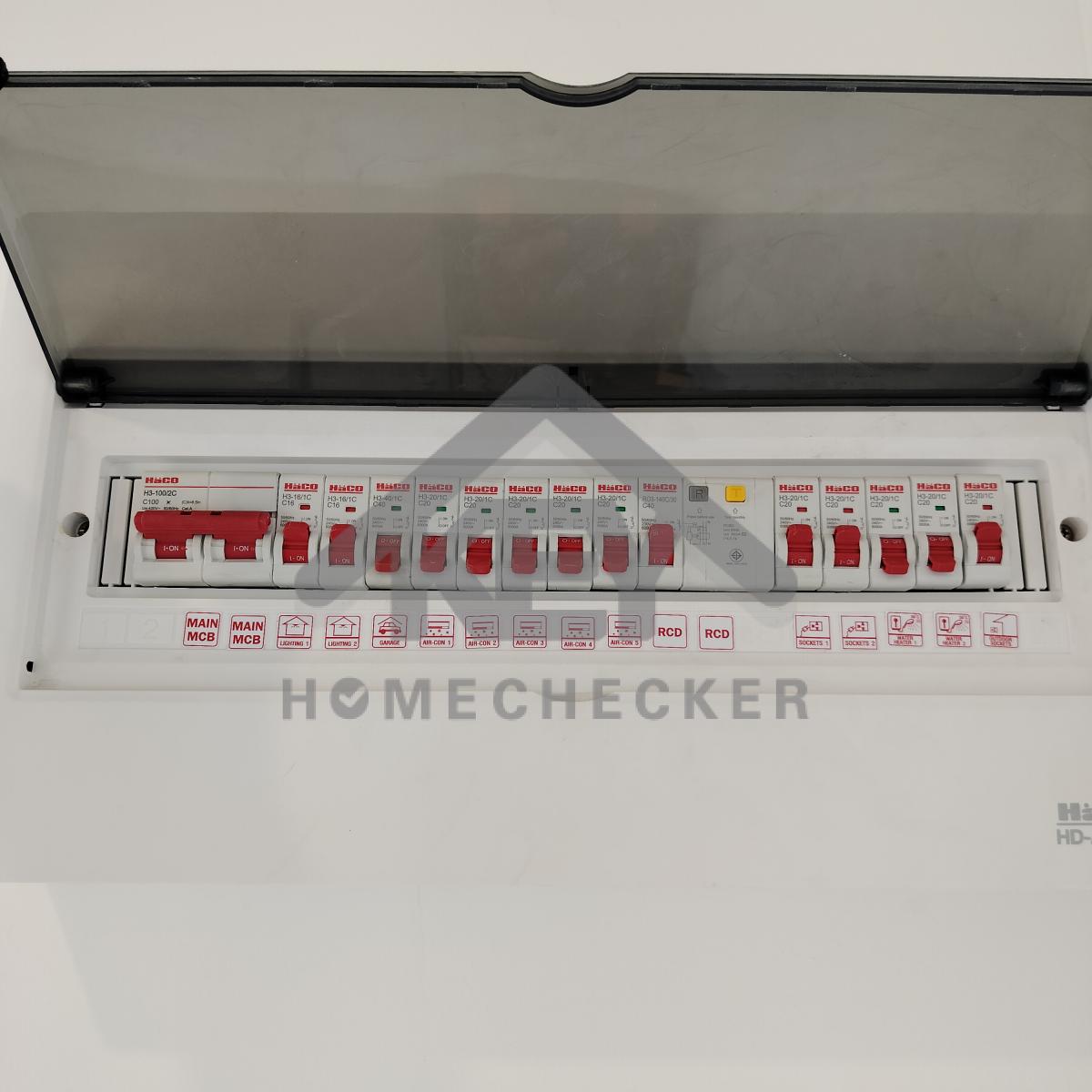

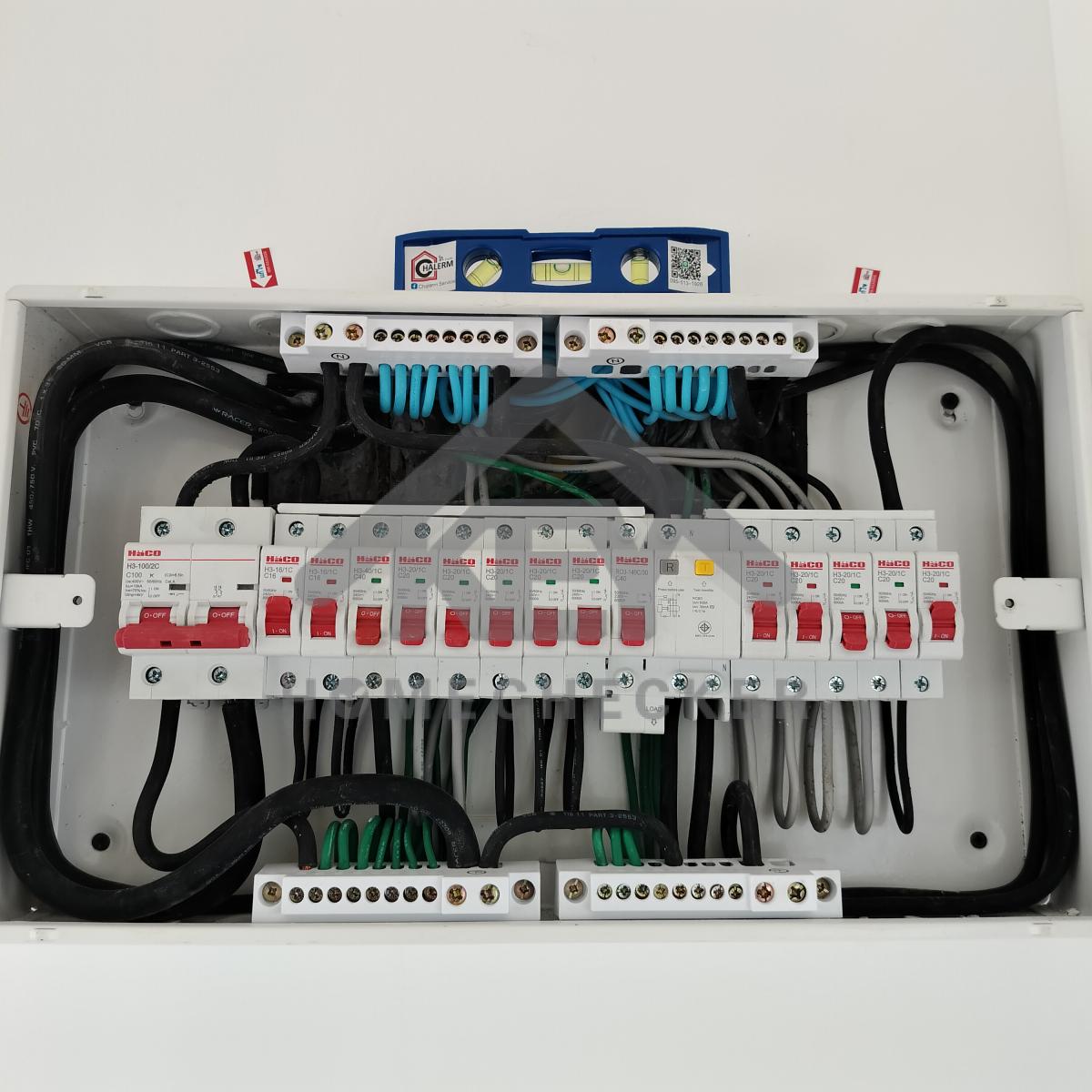

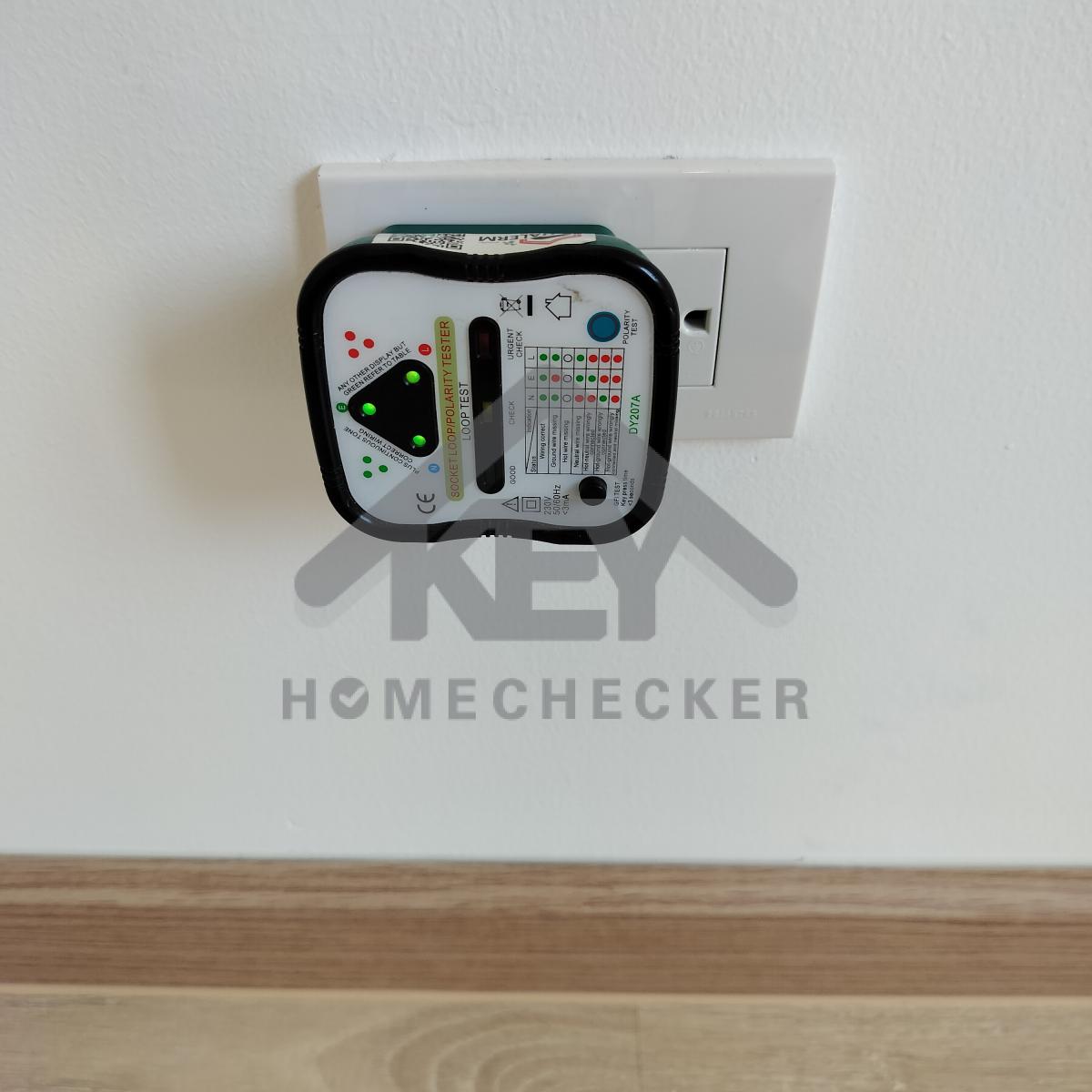

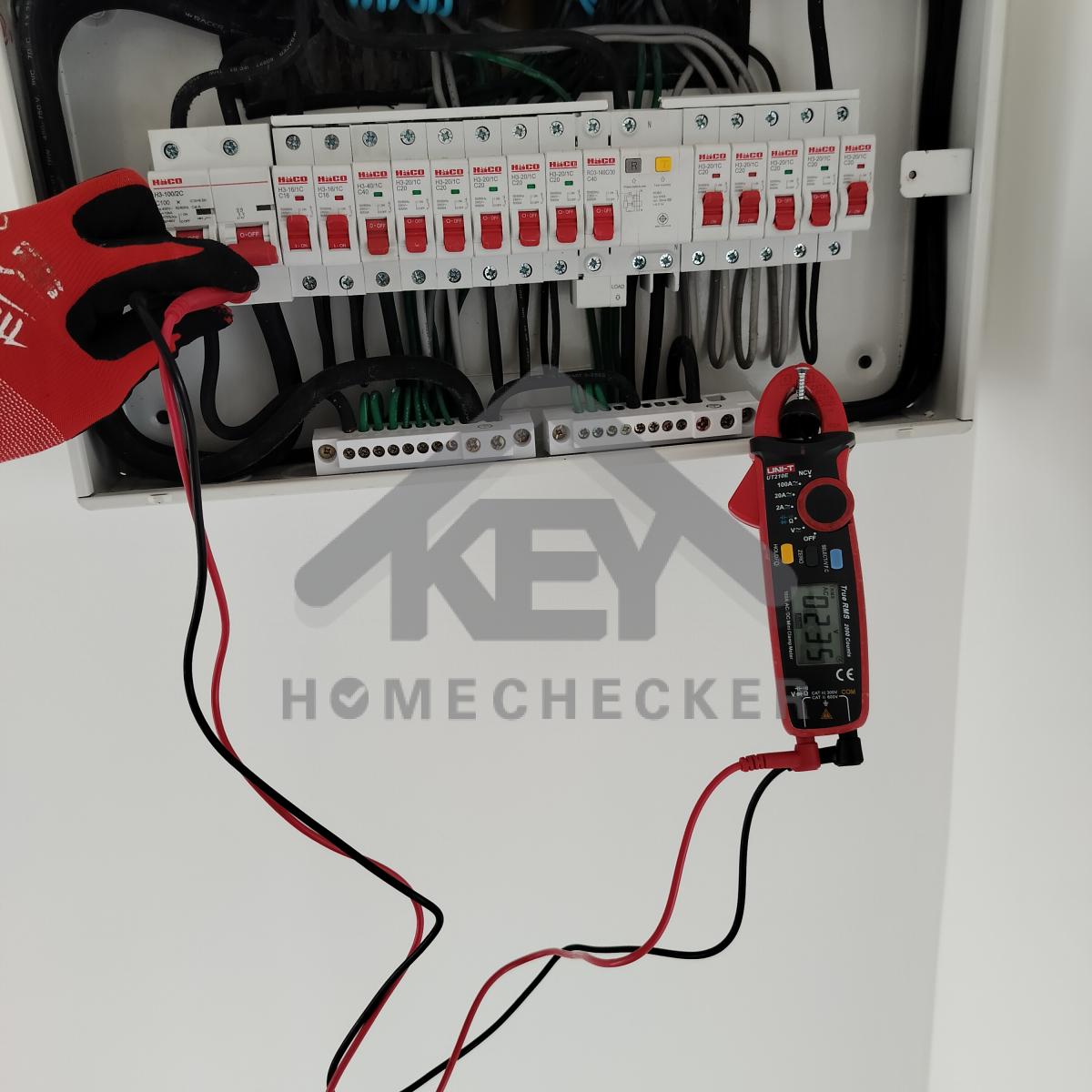

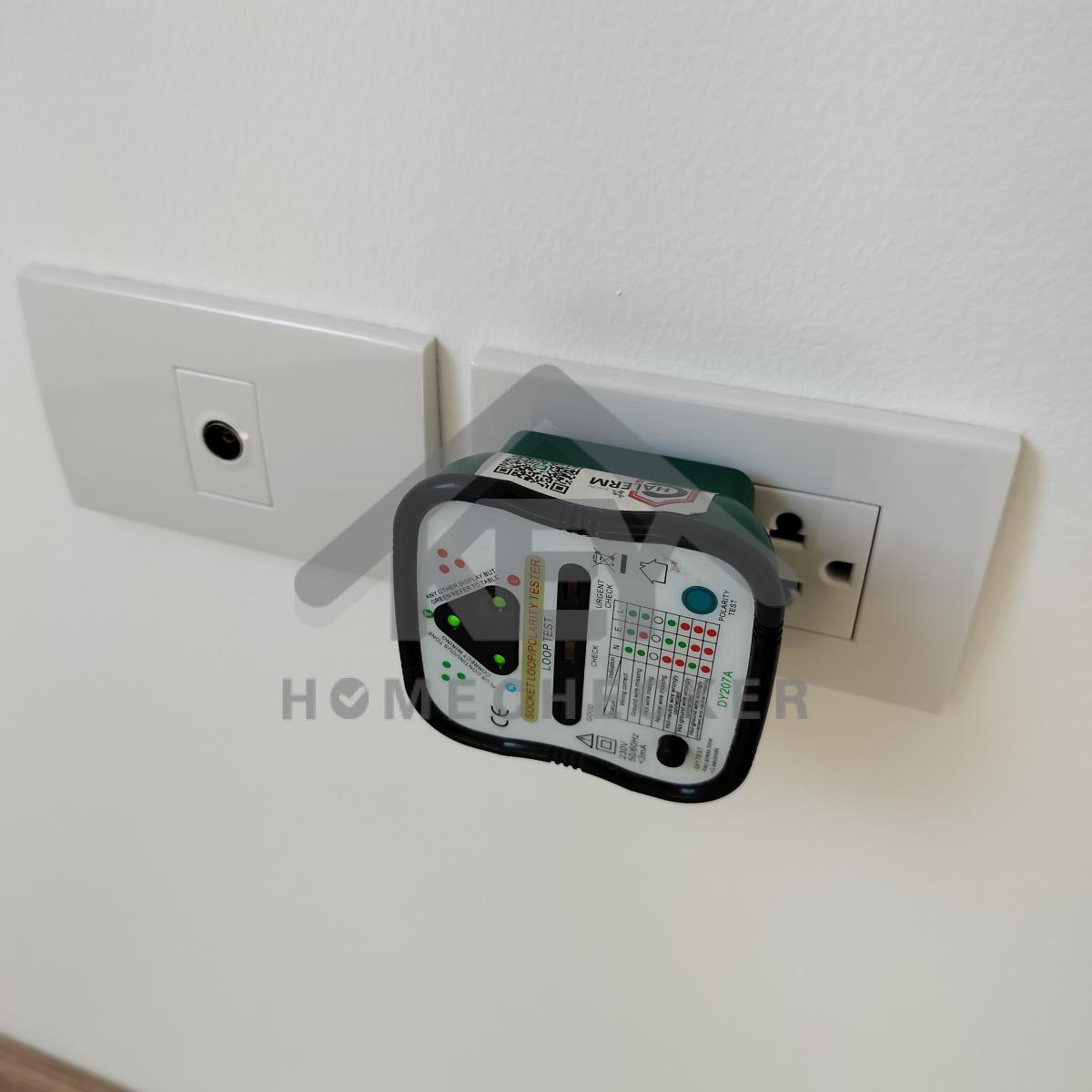

5. งานไฟฟ้าและระบบความปลอดภัย

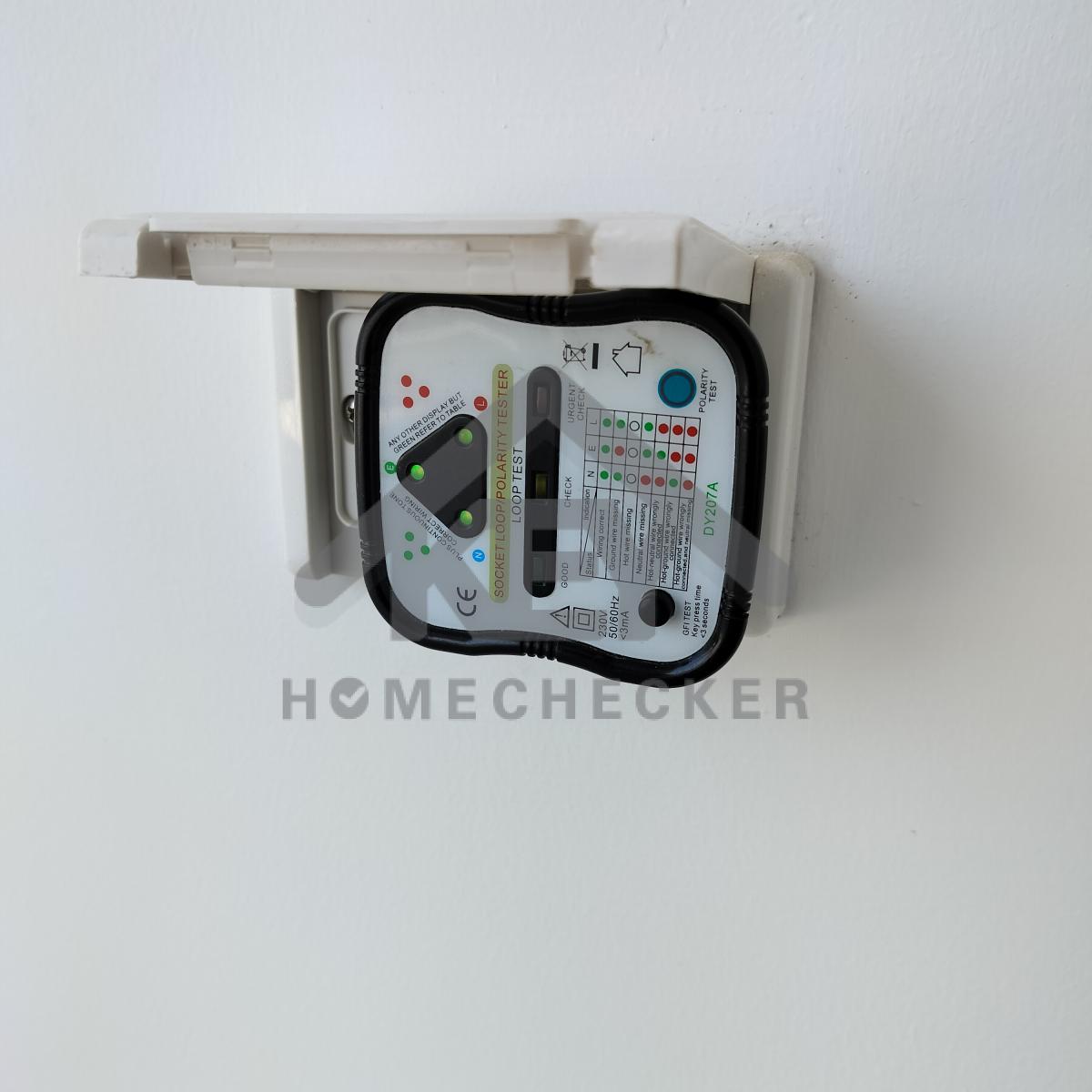

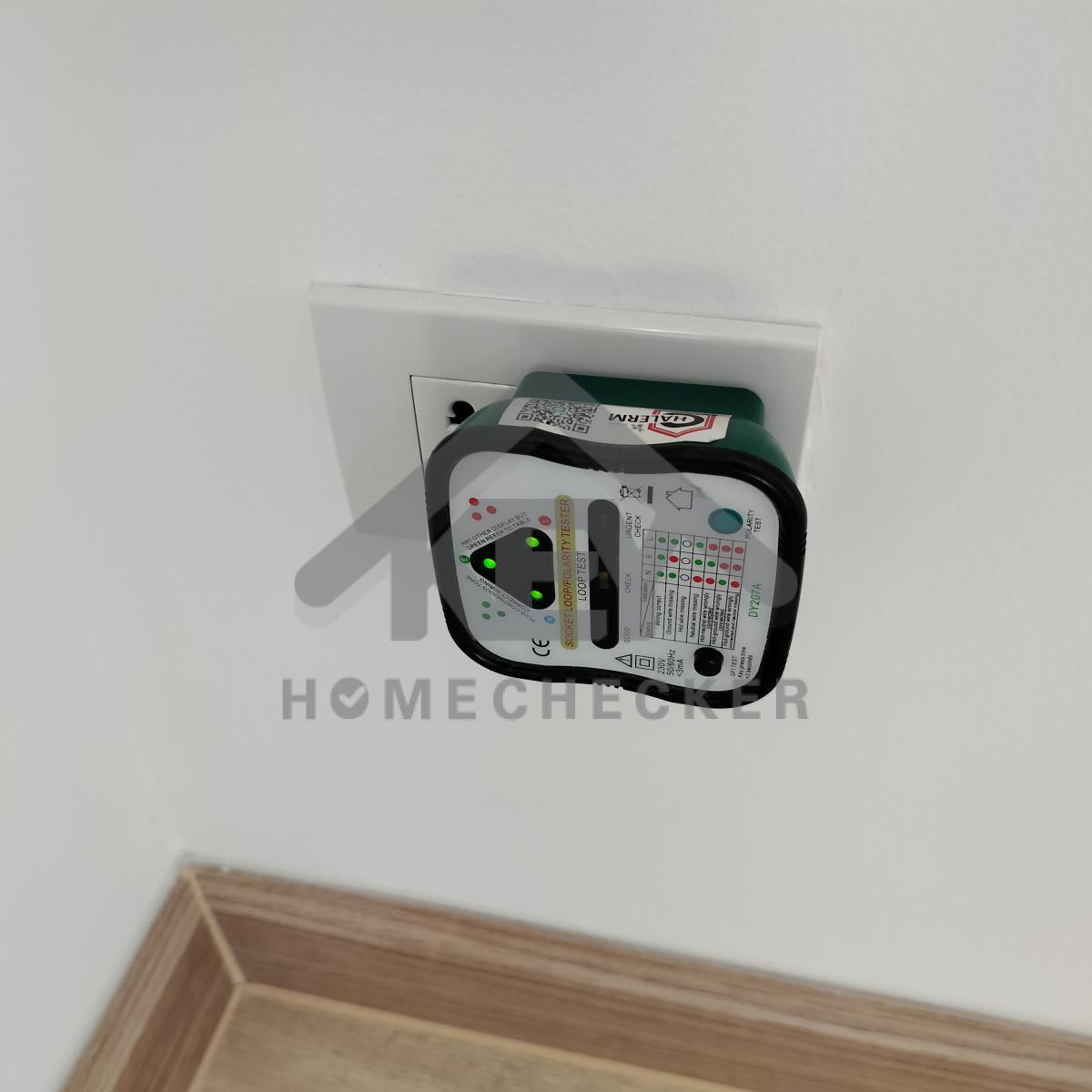

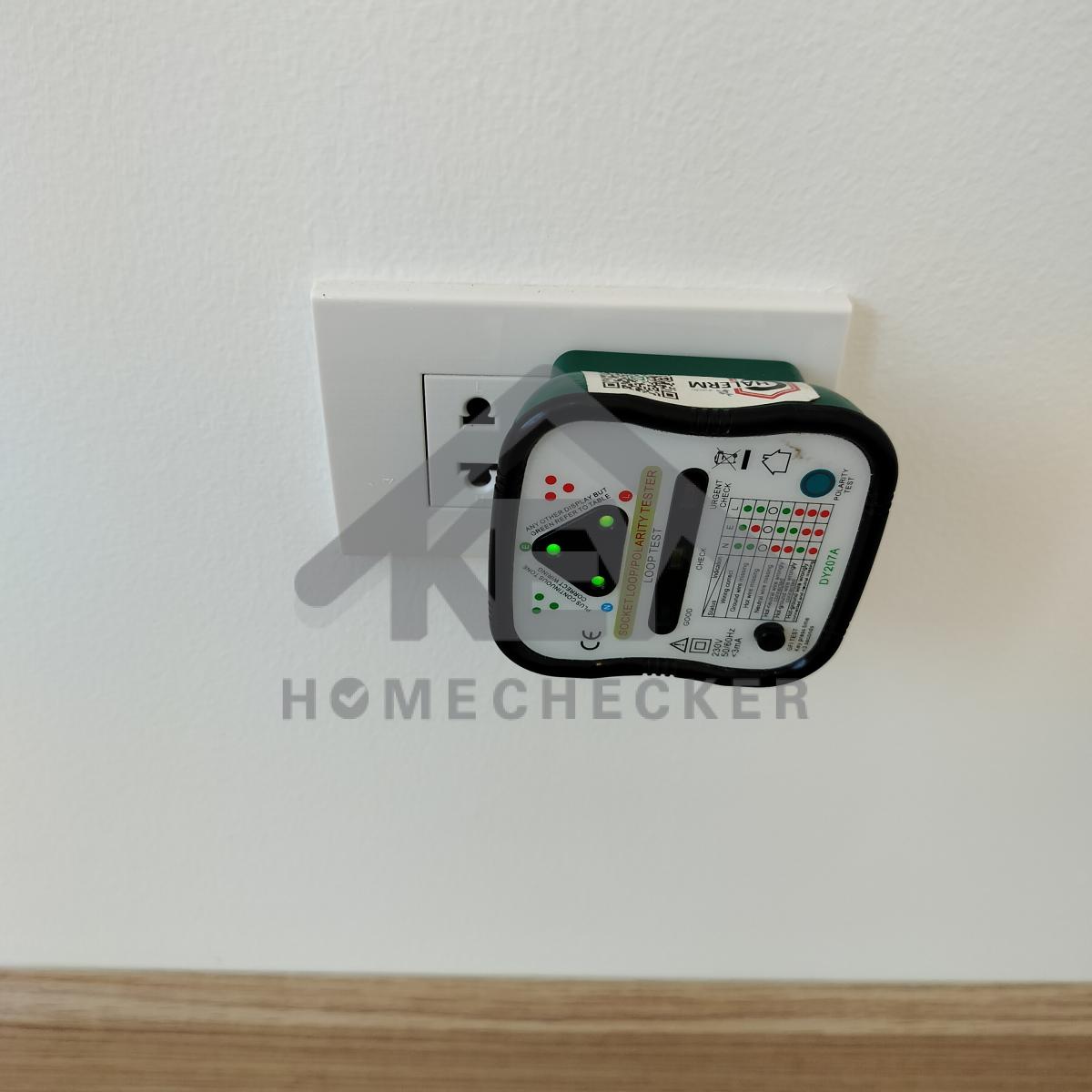

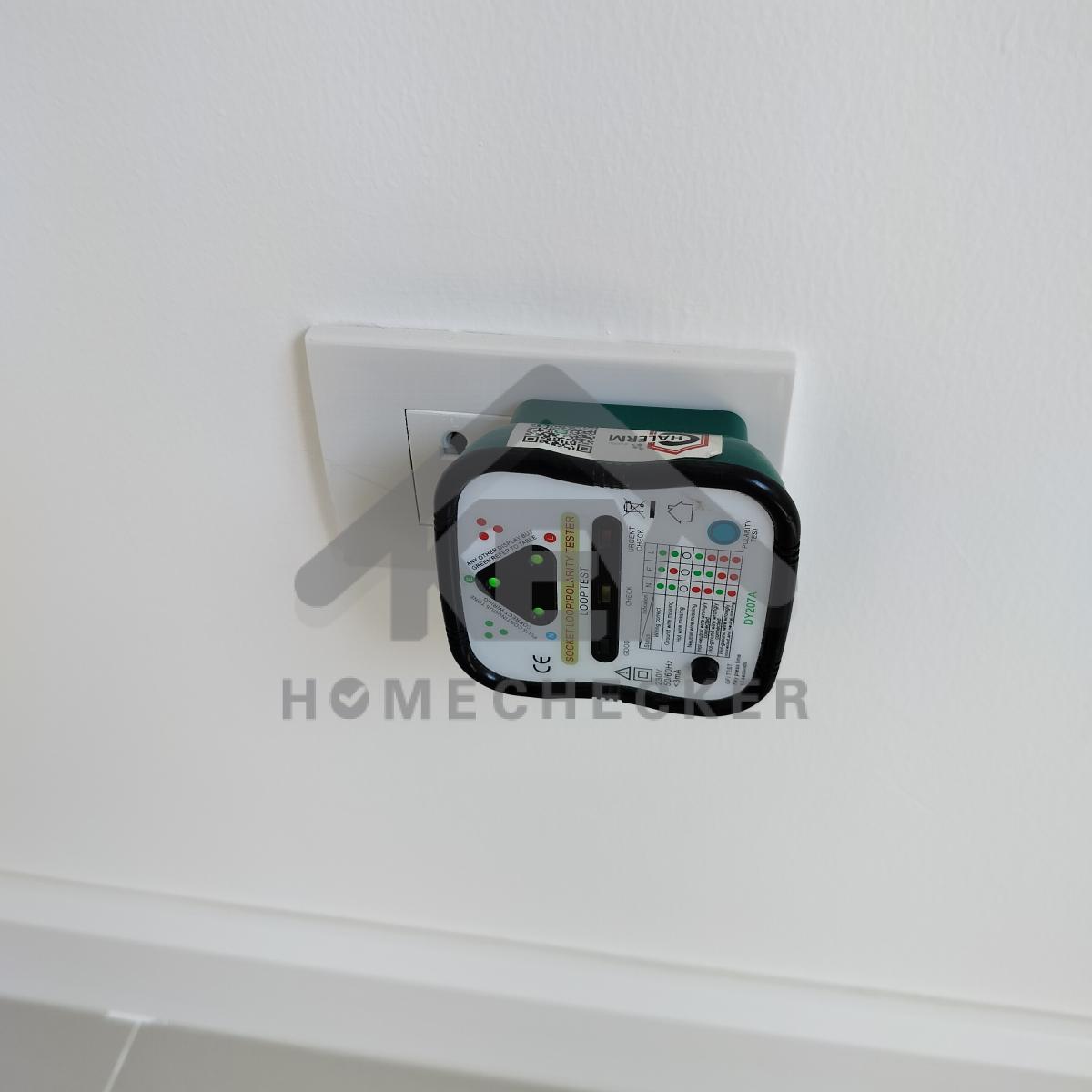

งานเรียบร้อยดี

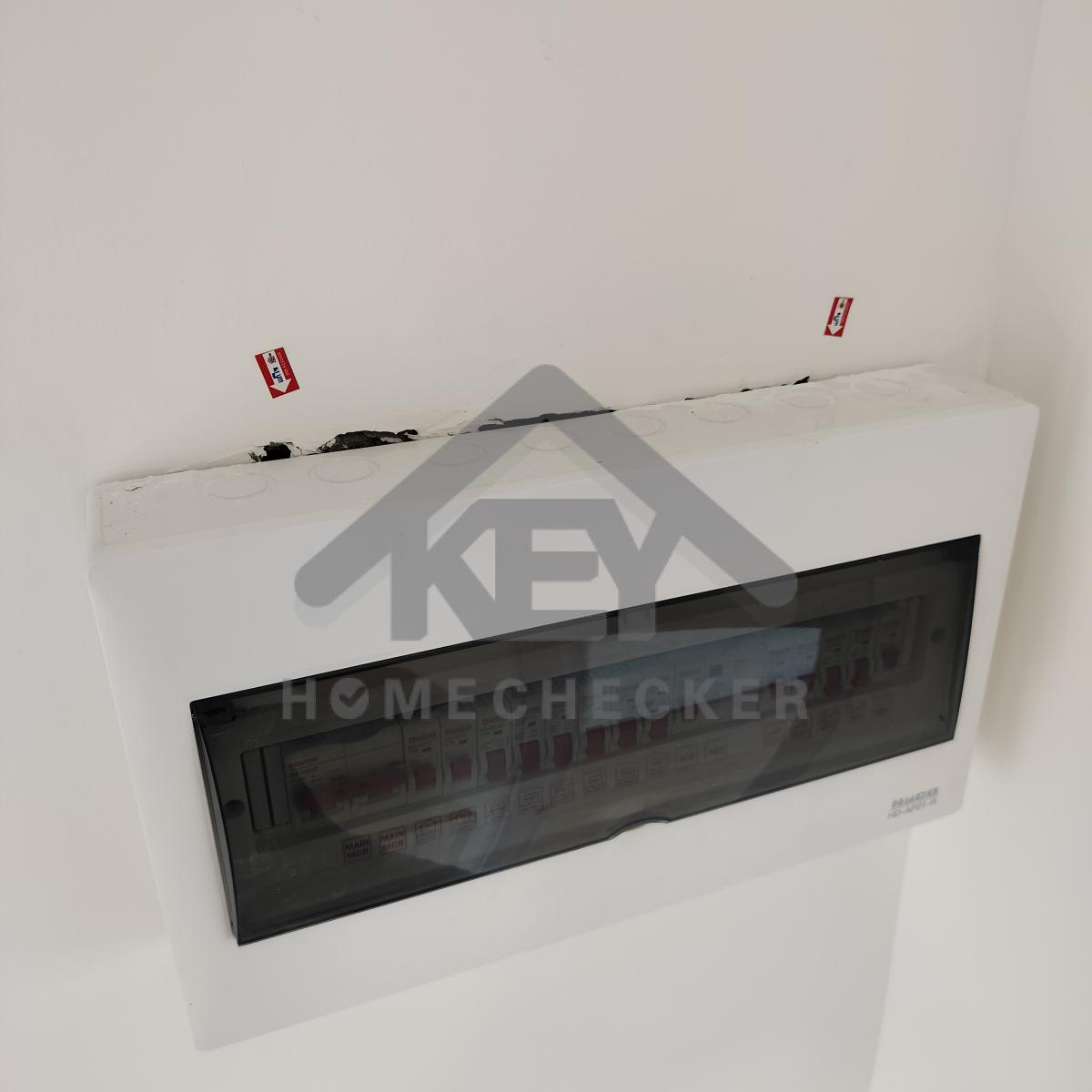

แก้ไข เก็บงานหลังตู้ไฟ และซิลิโคนขอบตู้ไฟให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

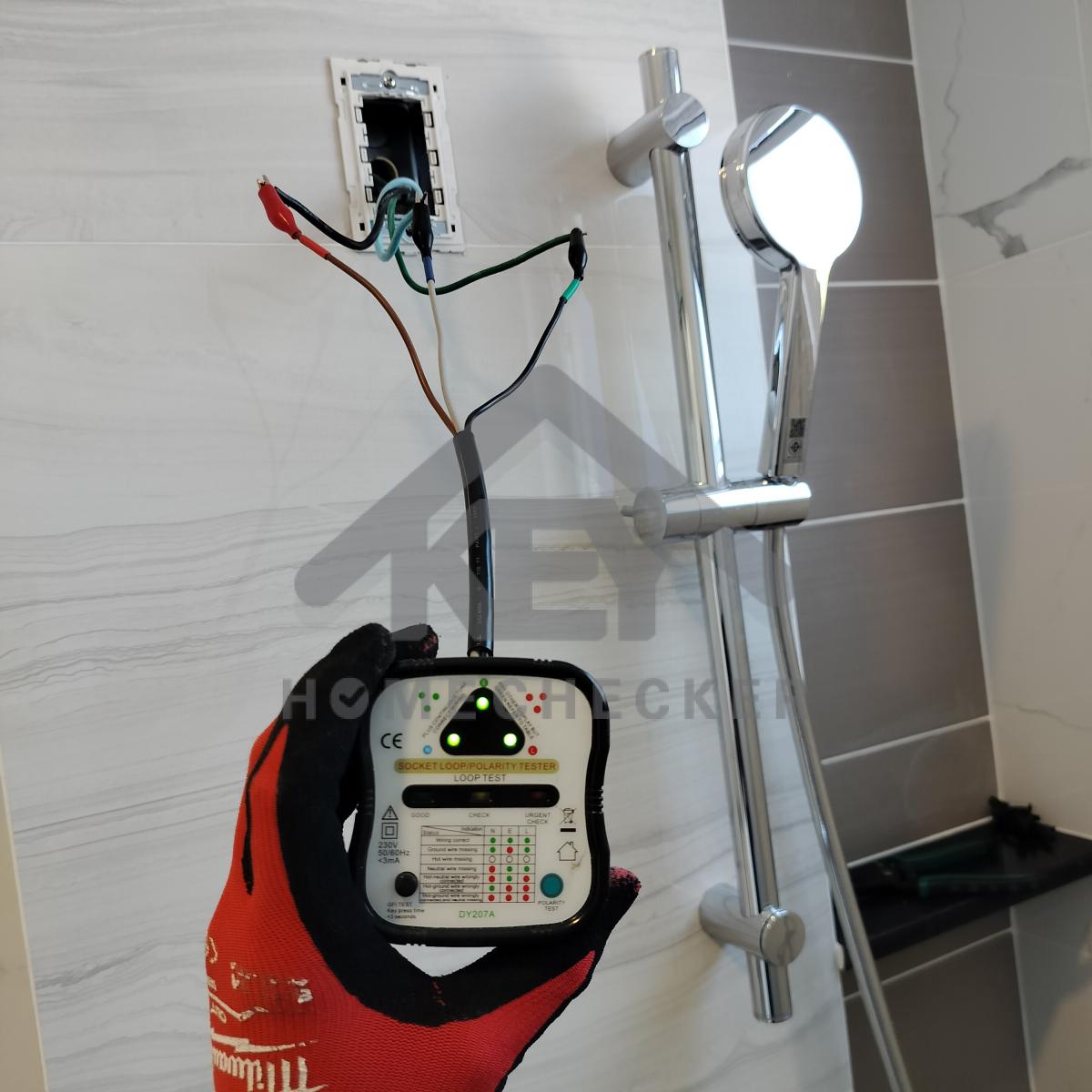

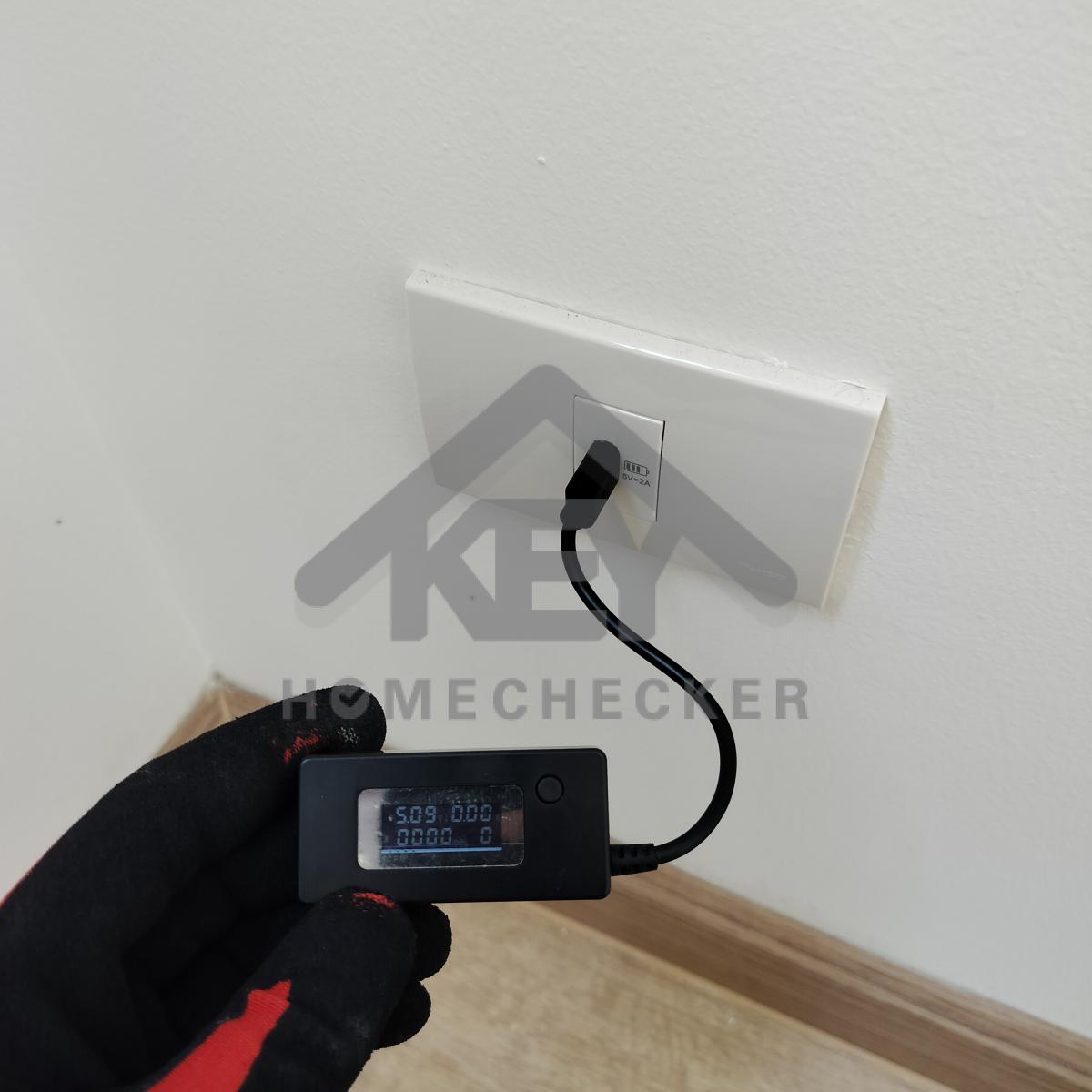

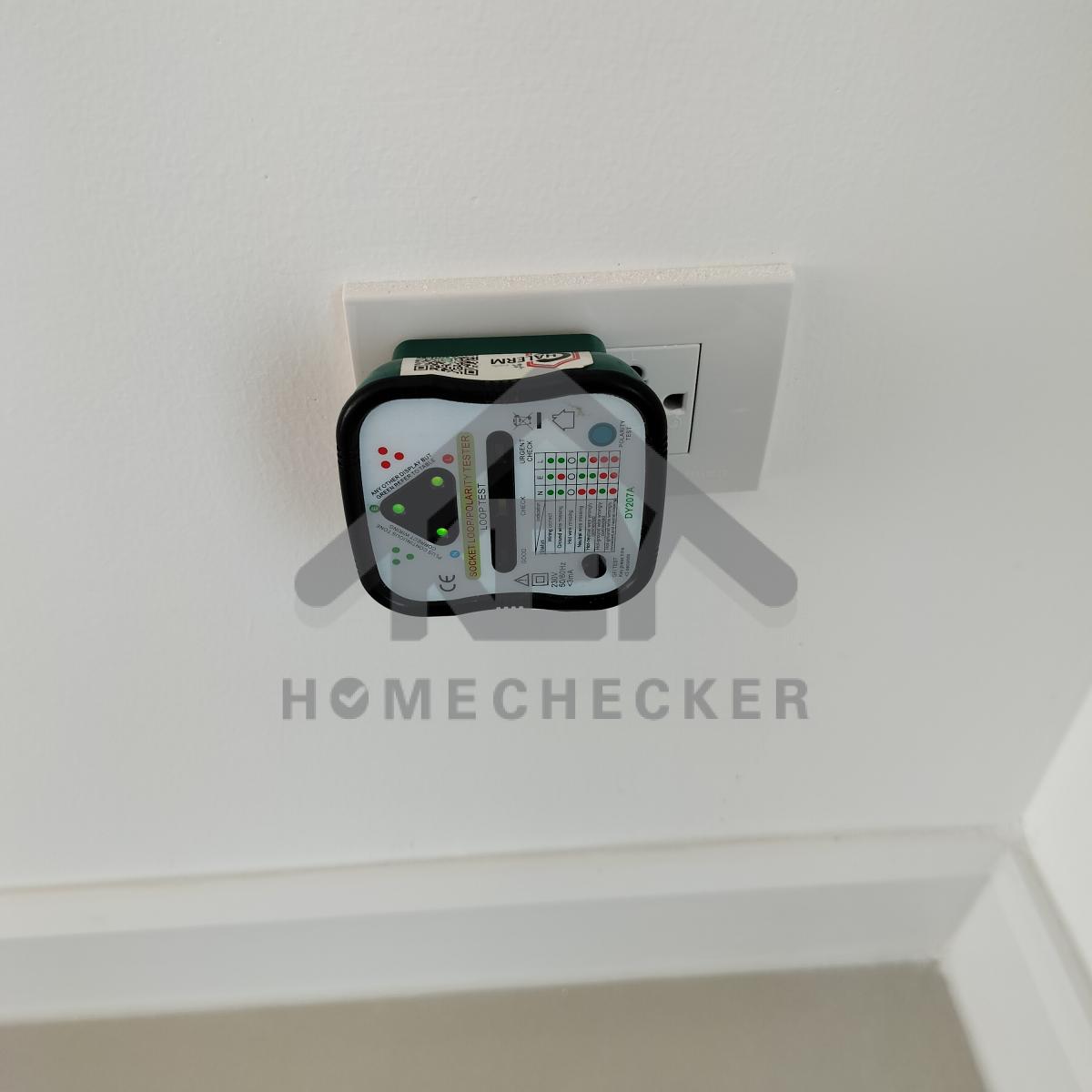

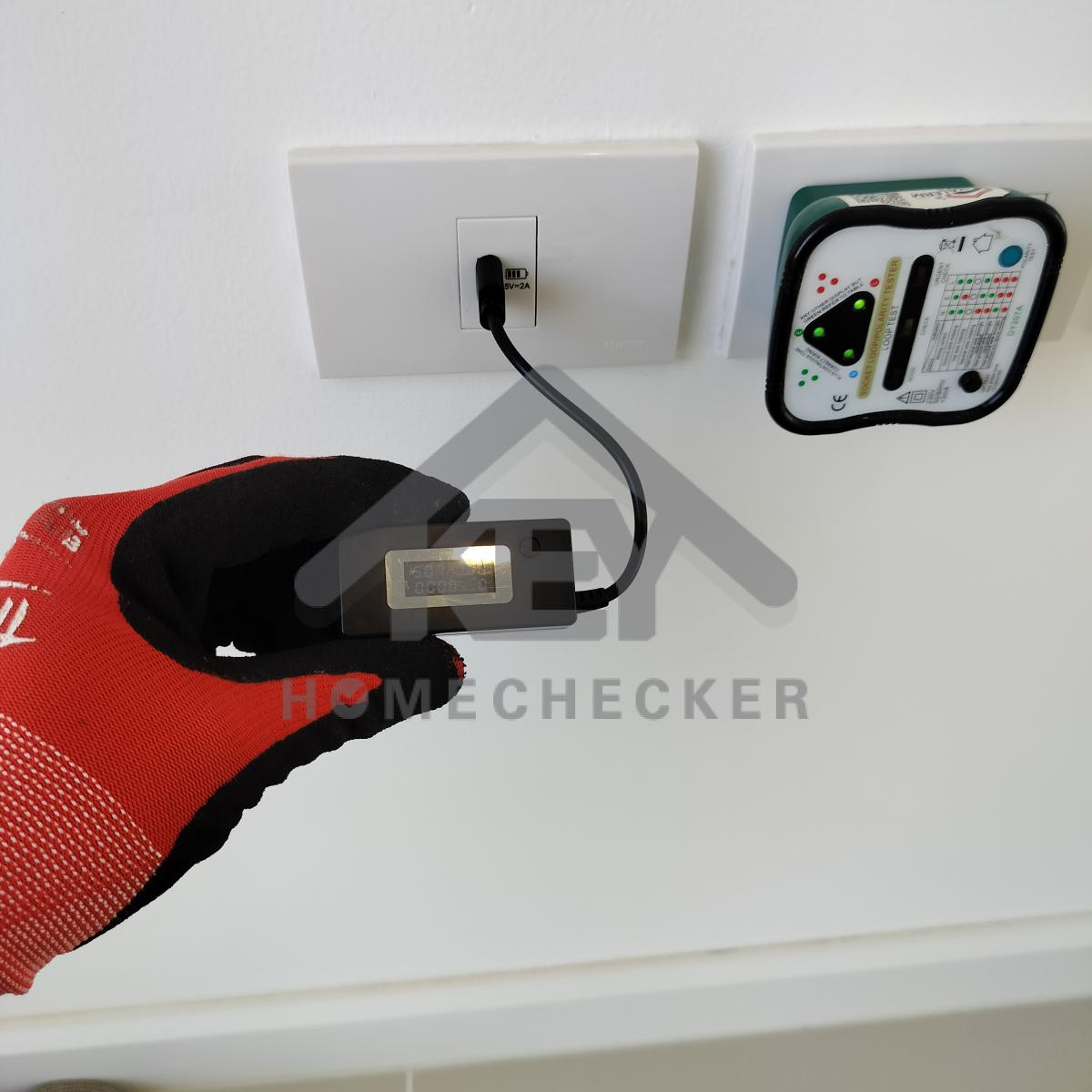

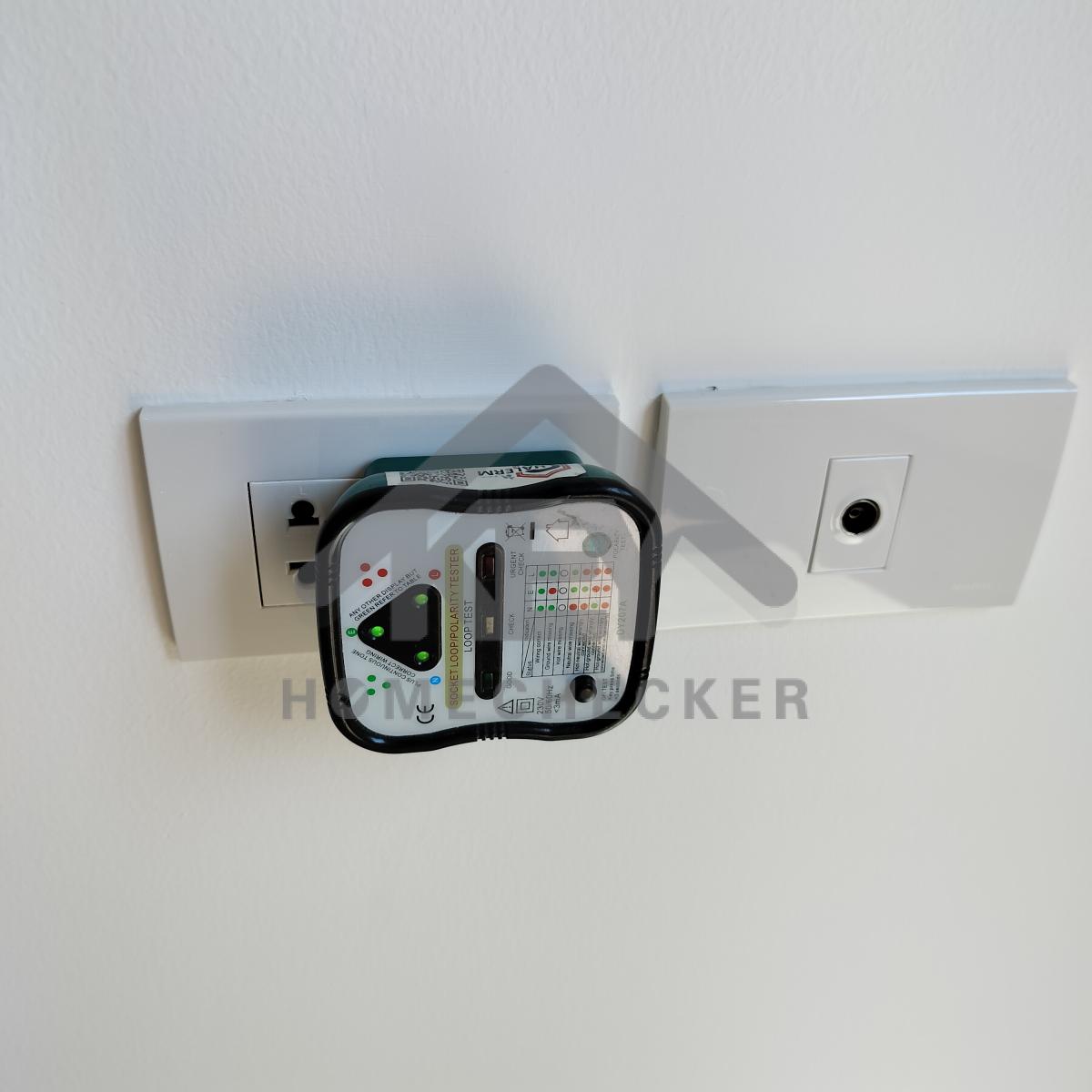

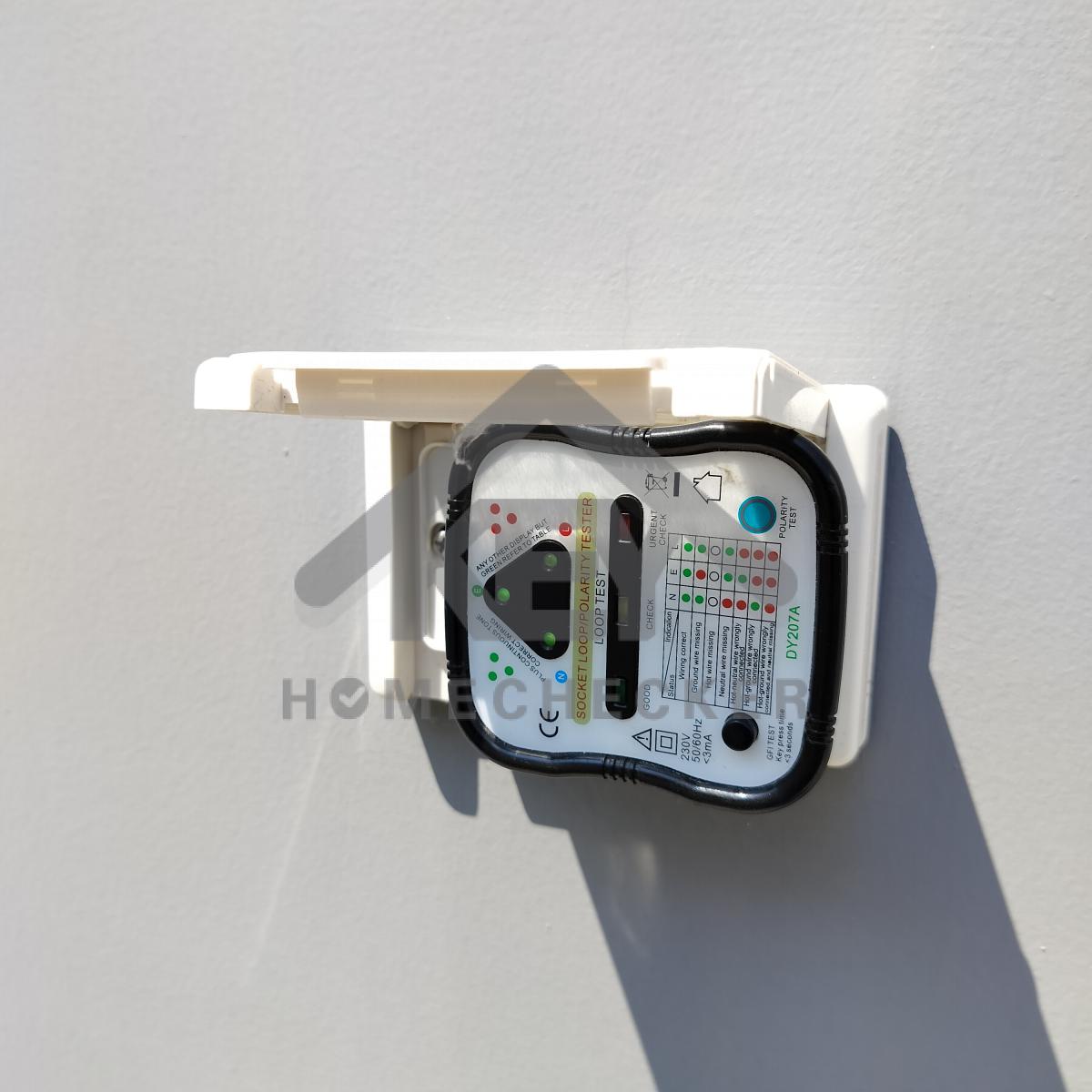

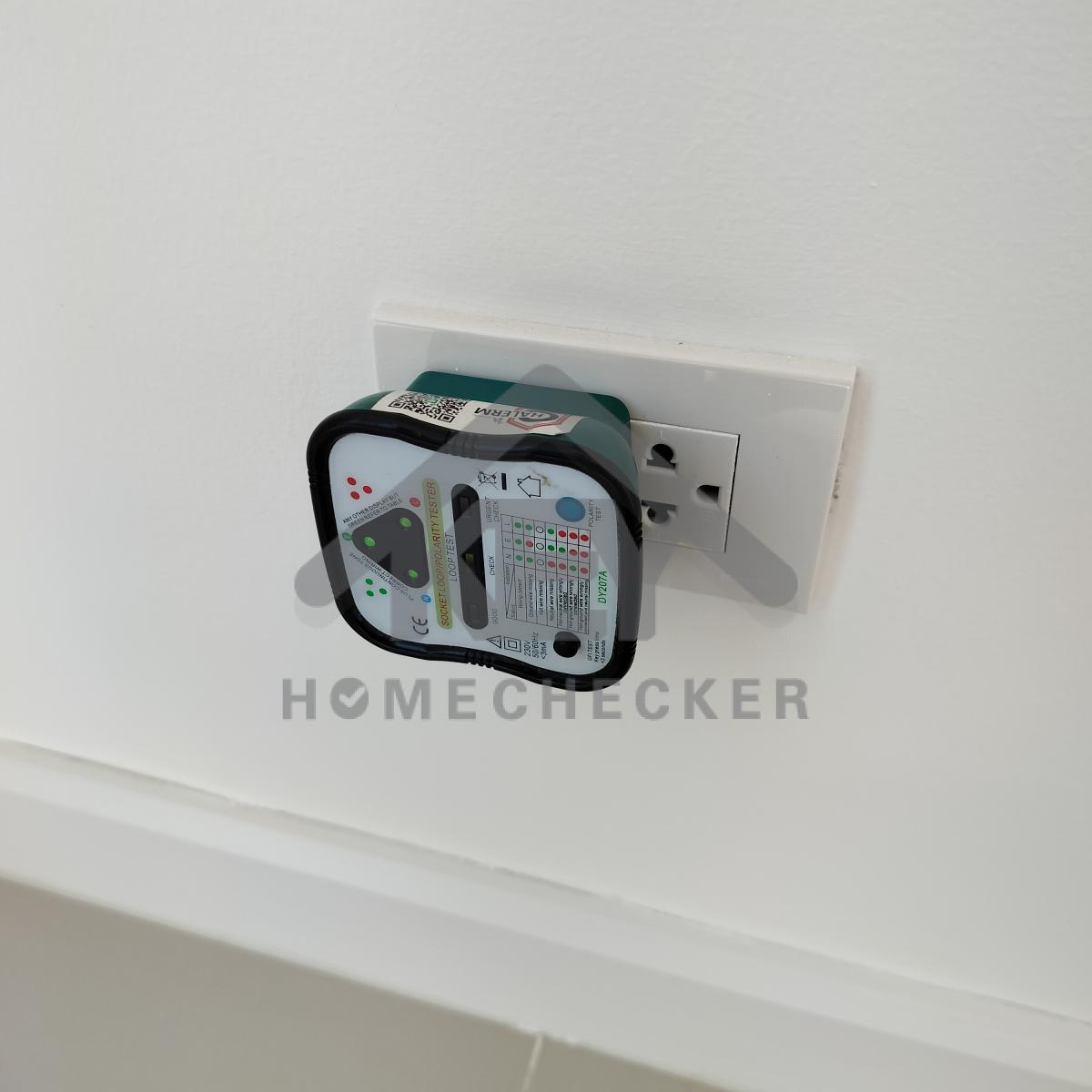

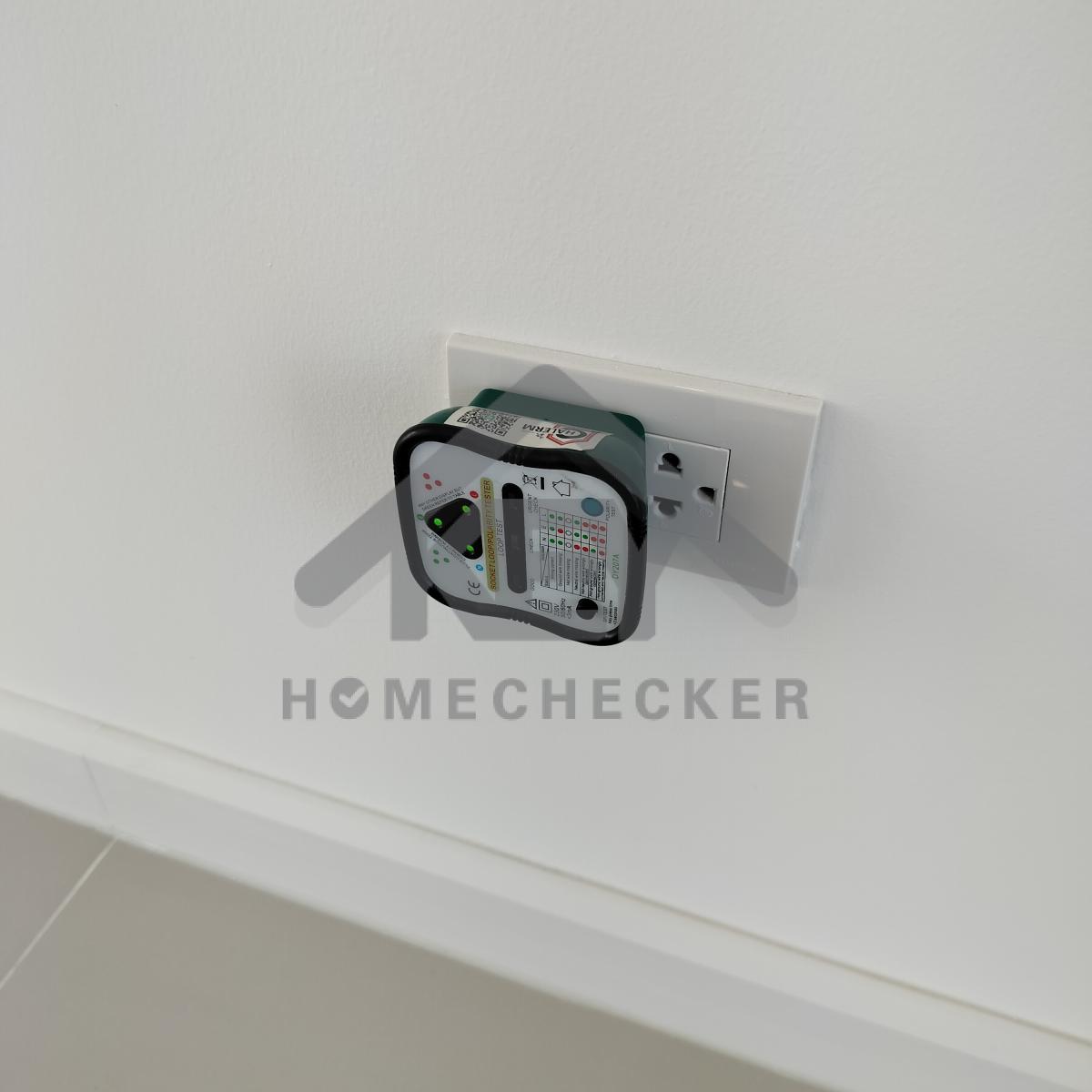

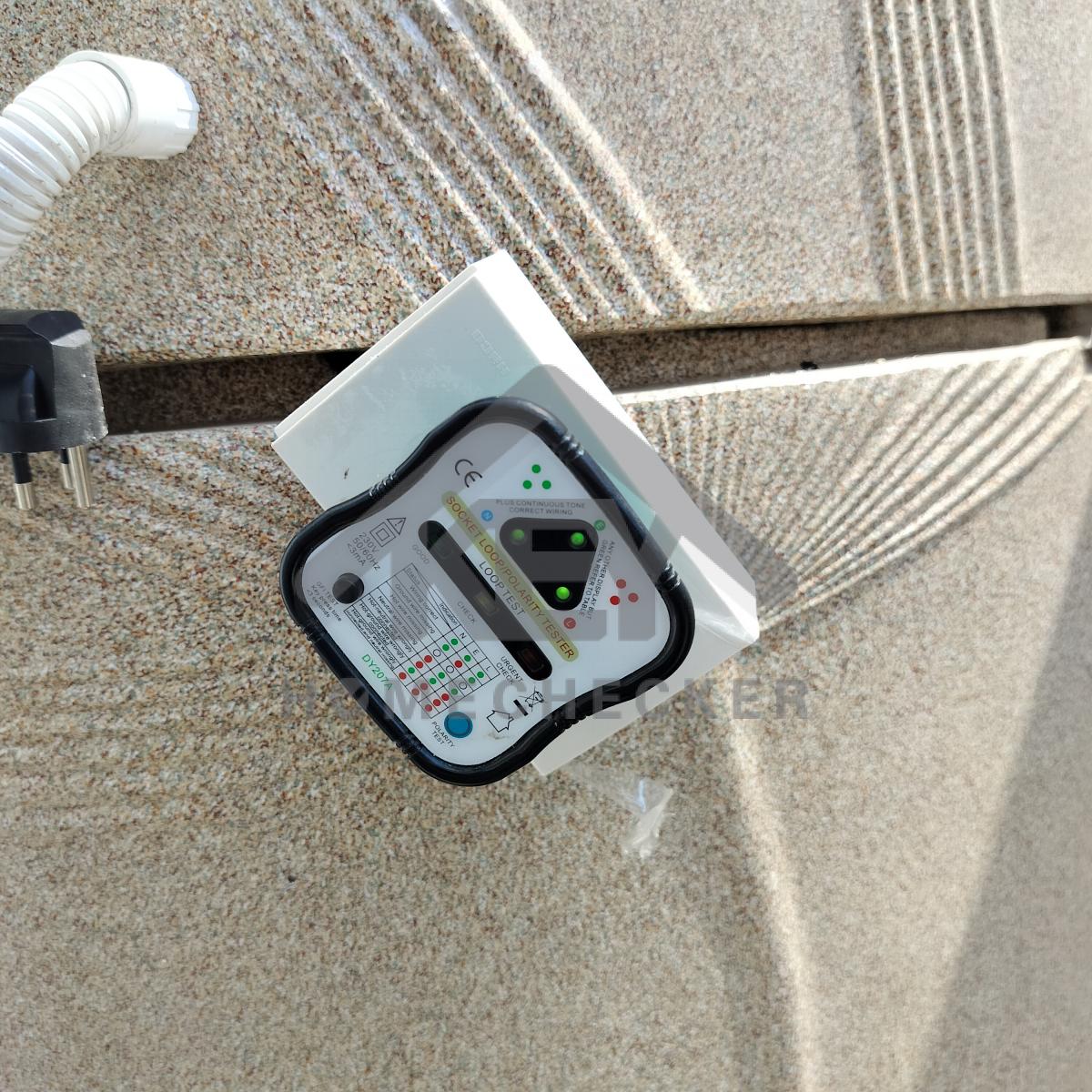

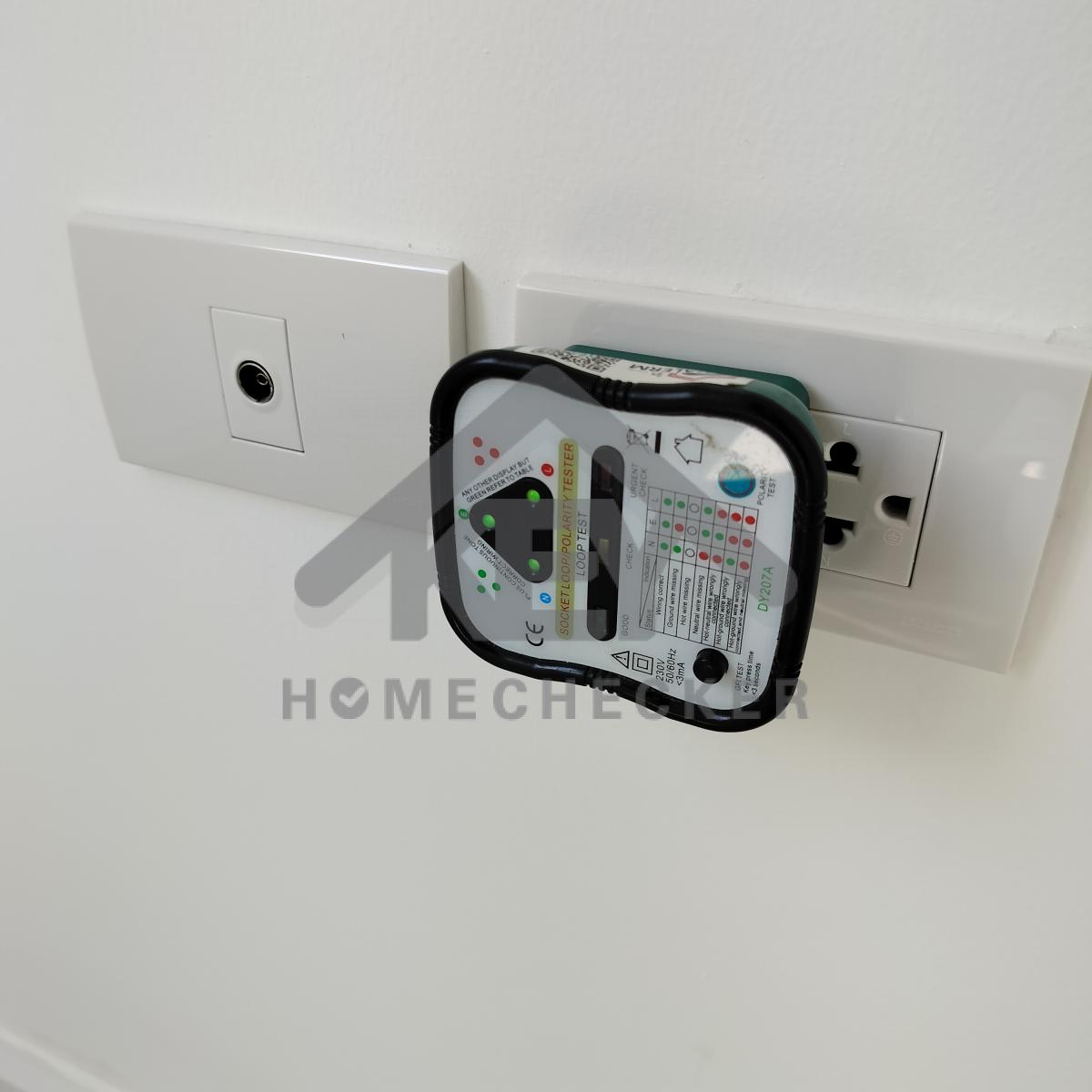

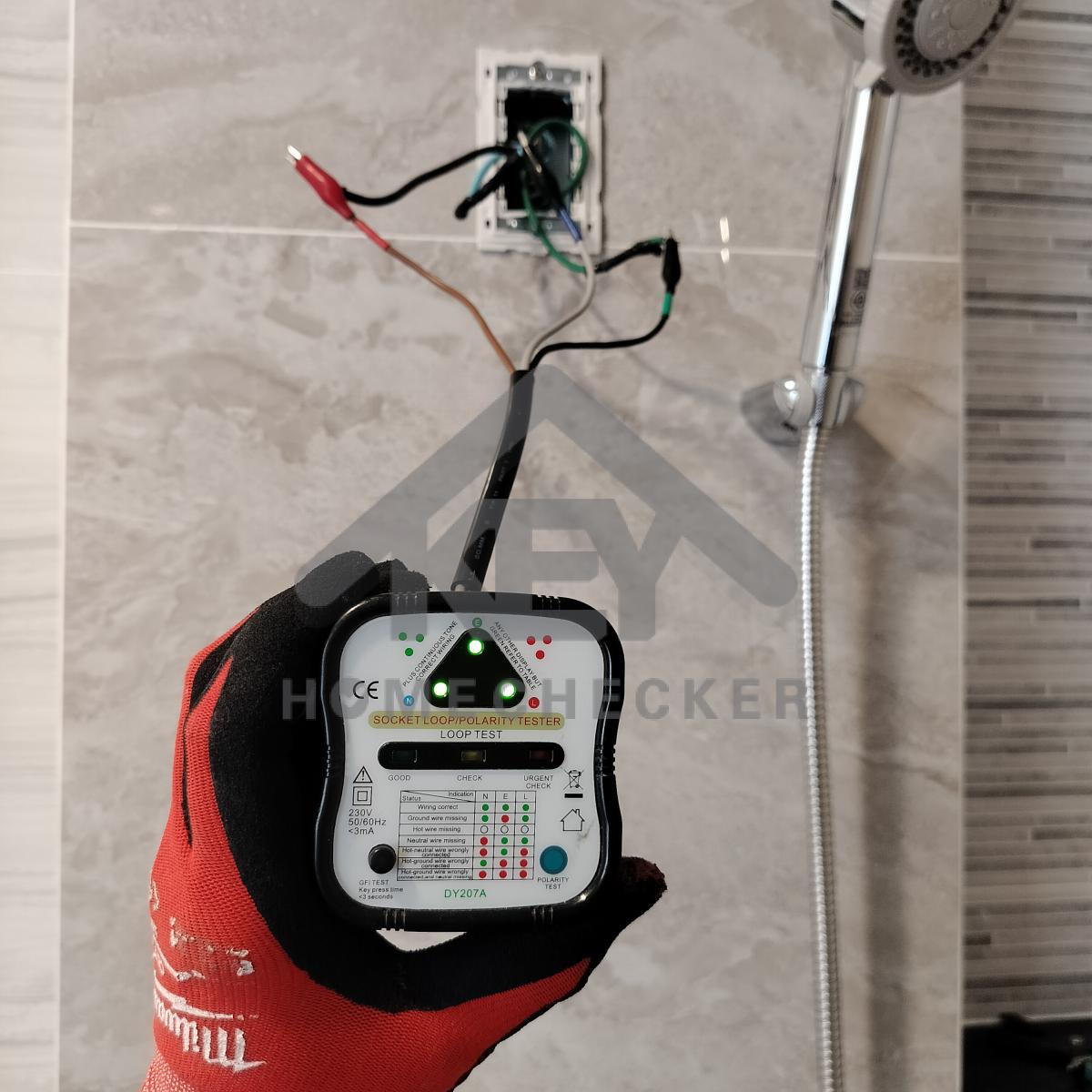

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 2 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำในห้องนอนชั้น 2 งานเรียบร้อยดี

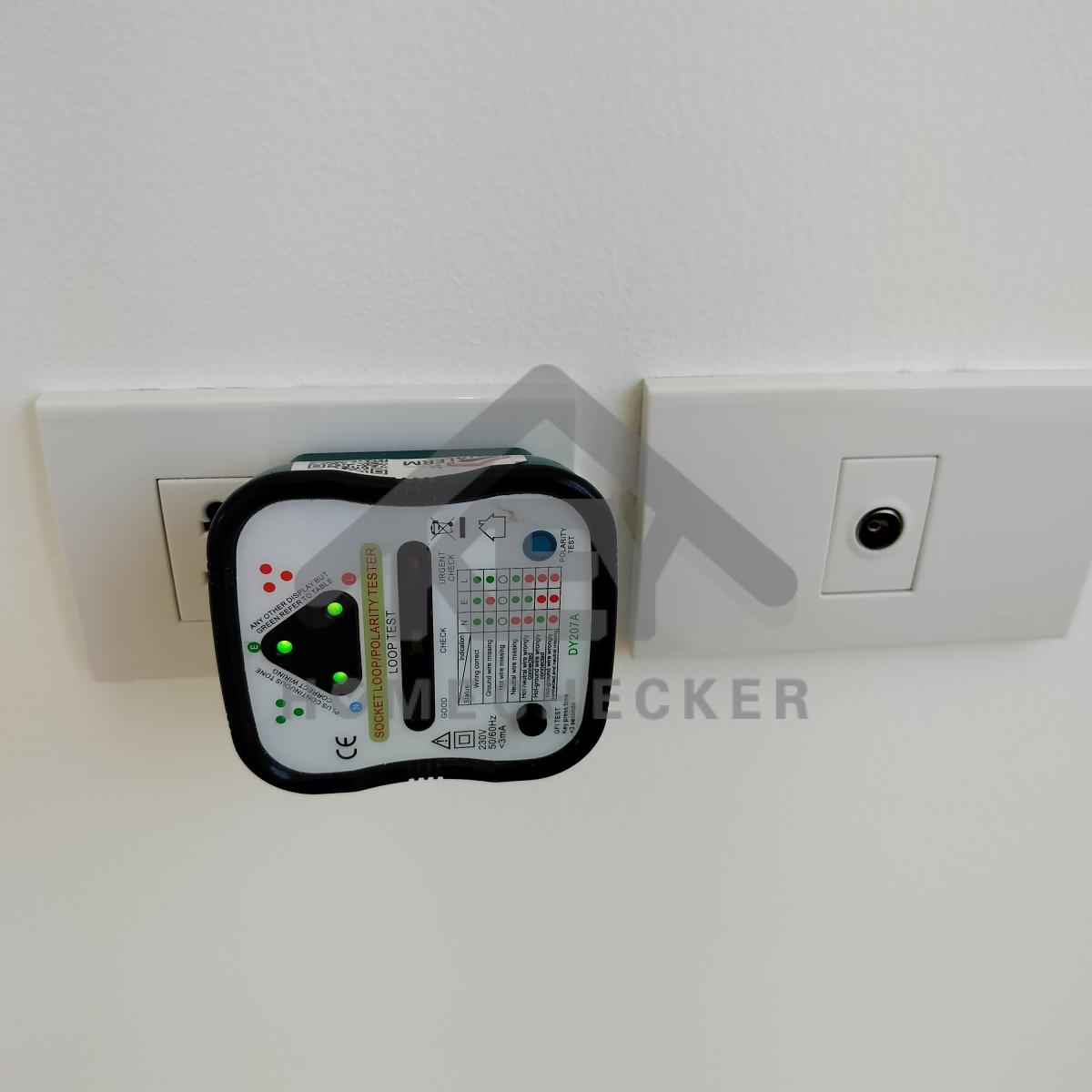

งานเรียบร้อยดี

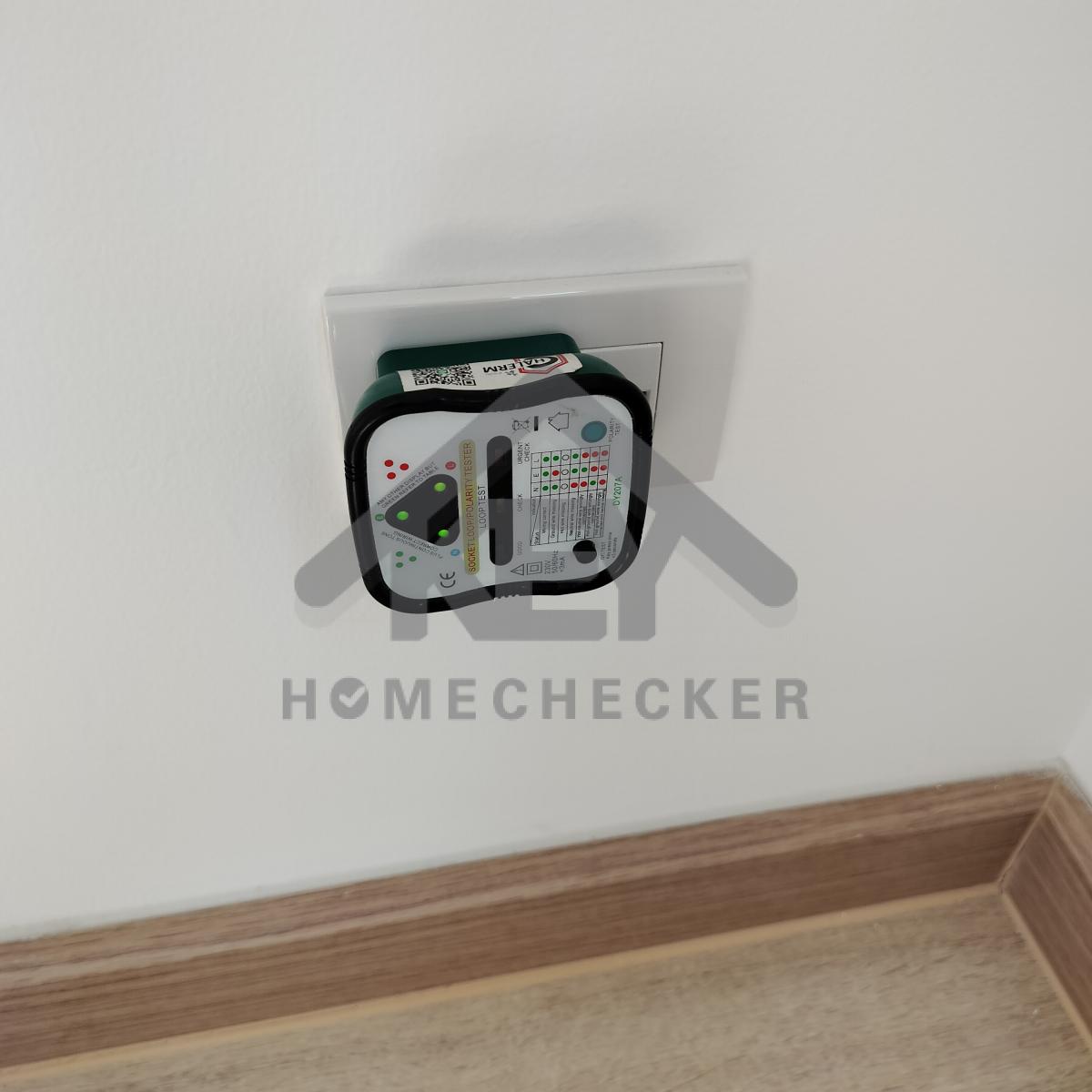

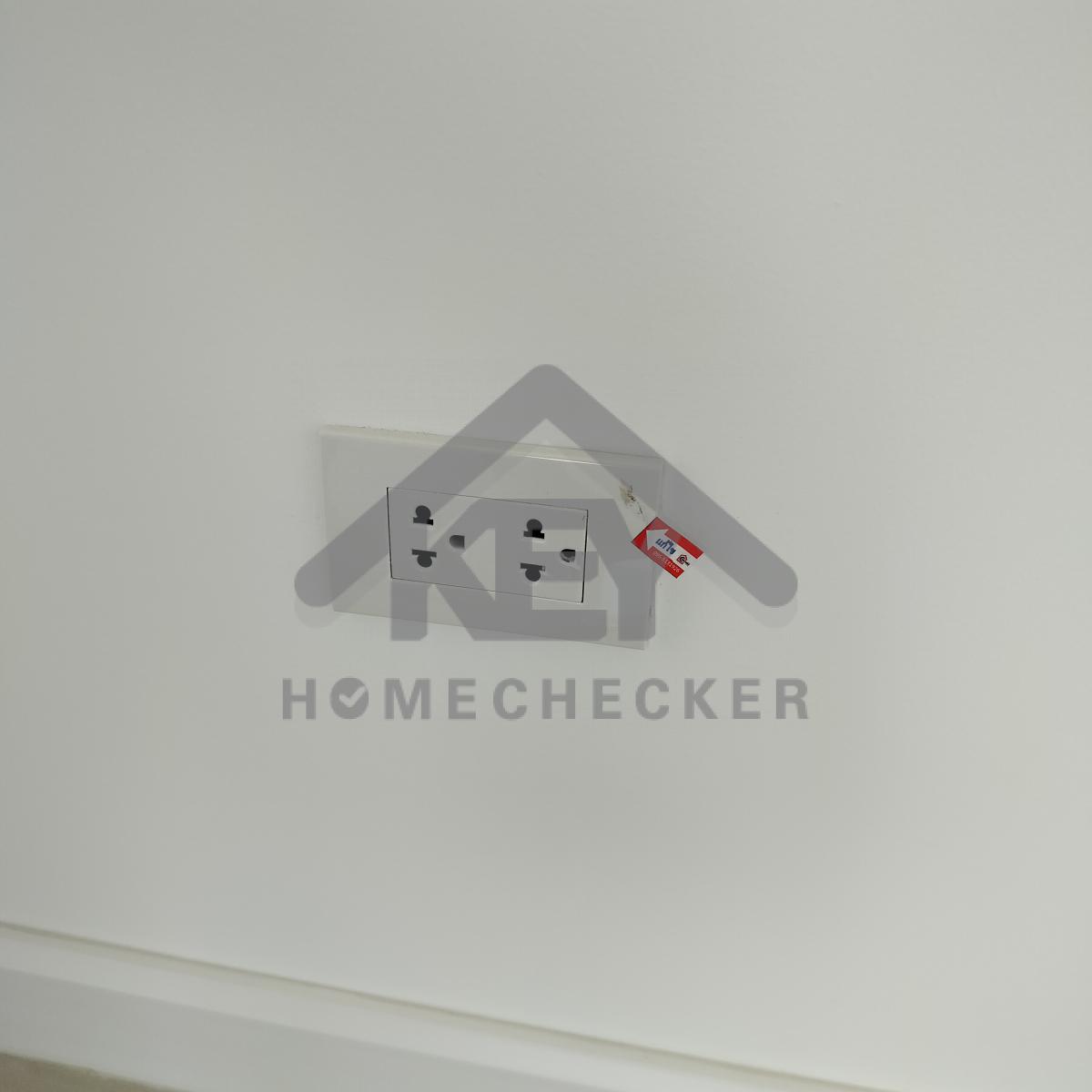

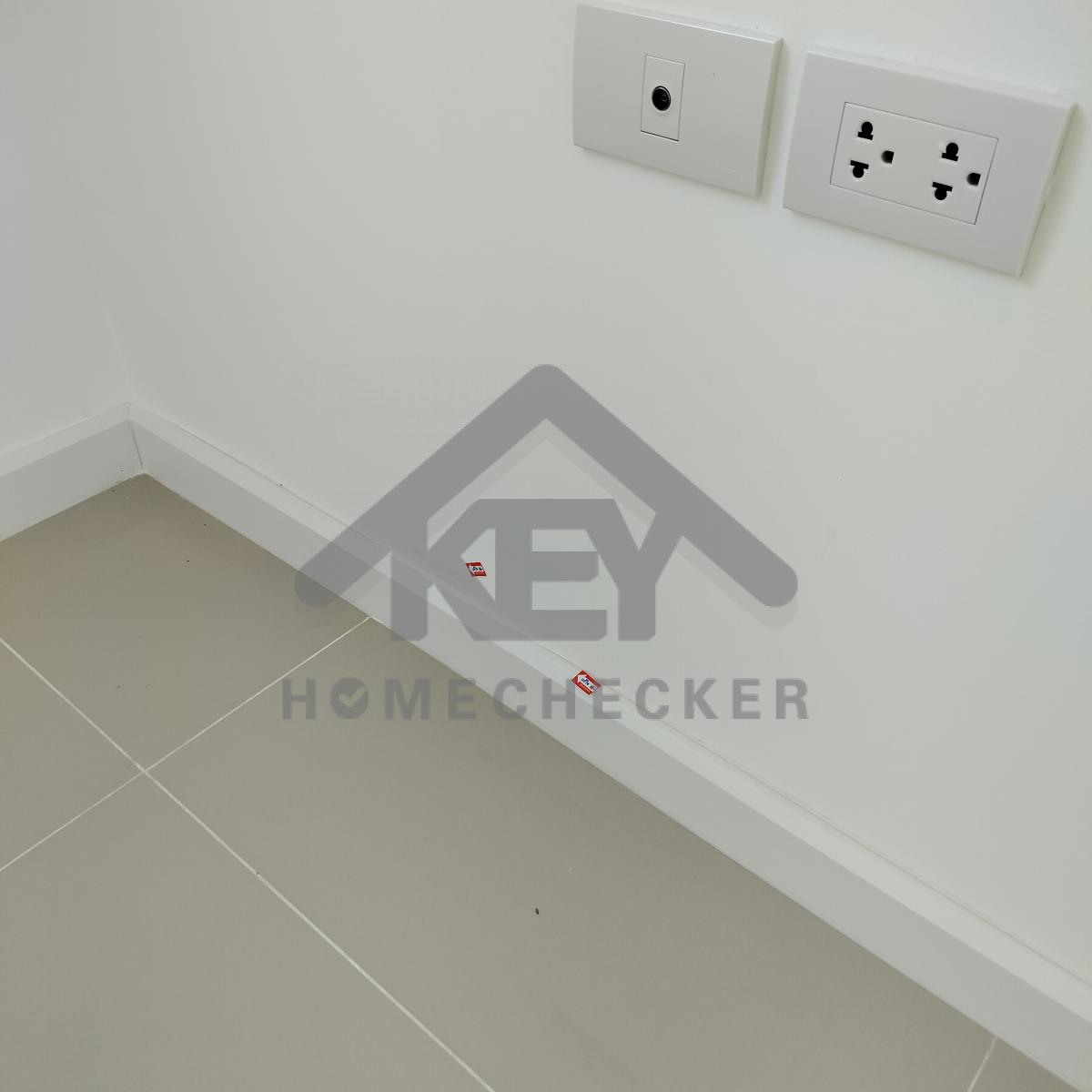

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟซักล้างหลังบ้าน งานเรียบร้อยดี
ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

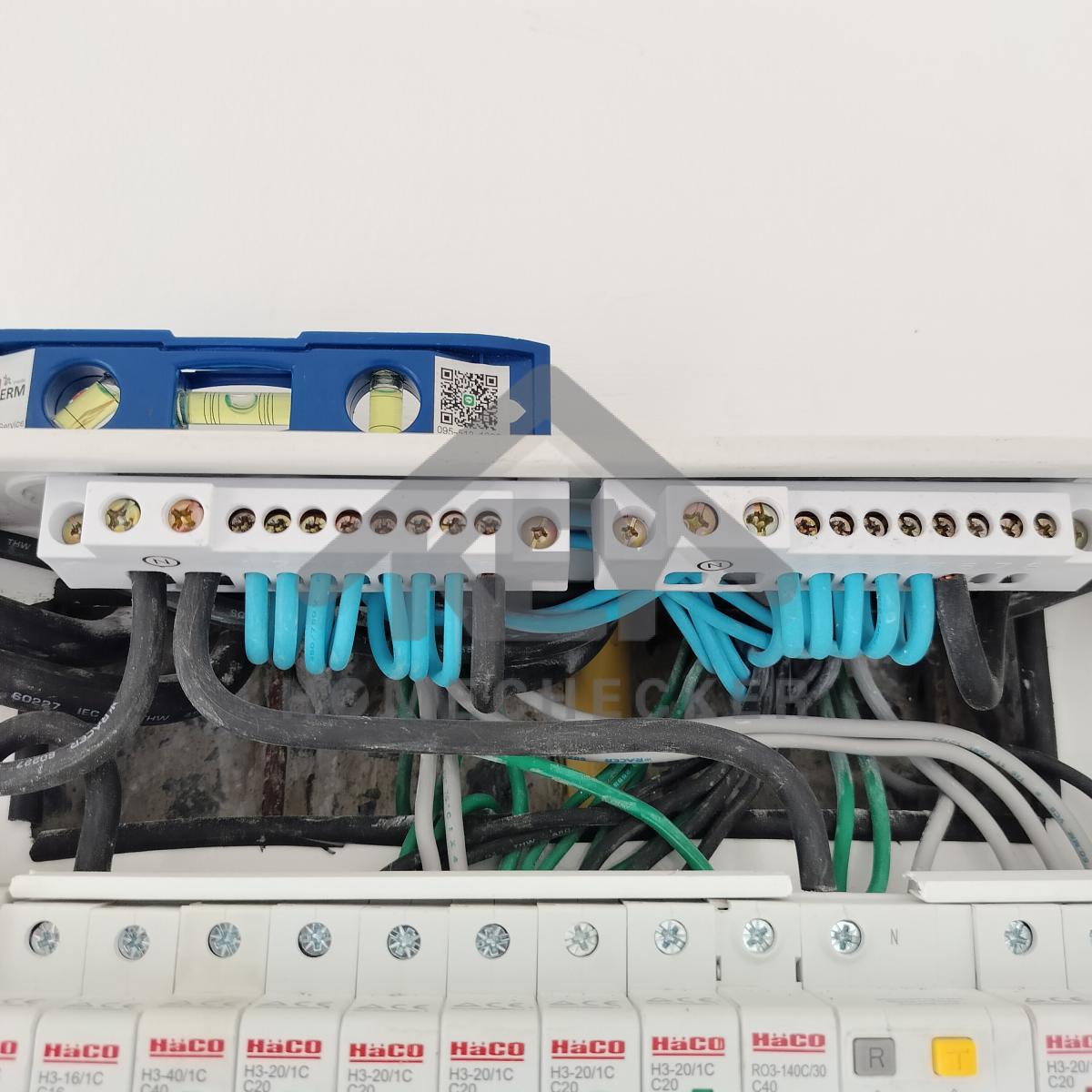

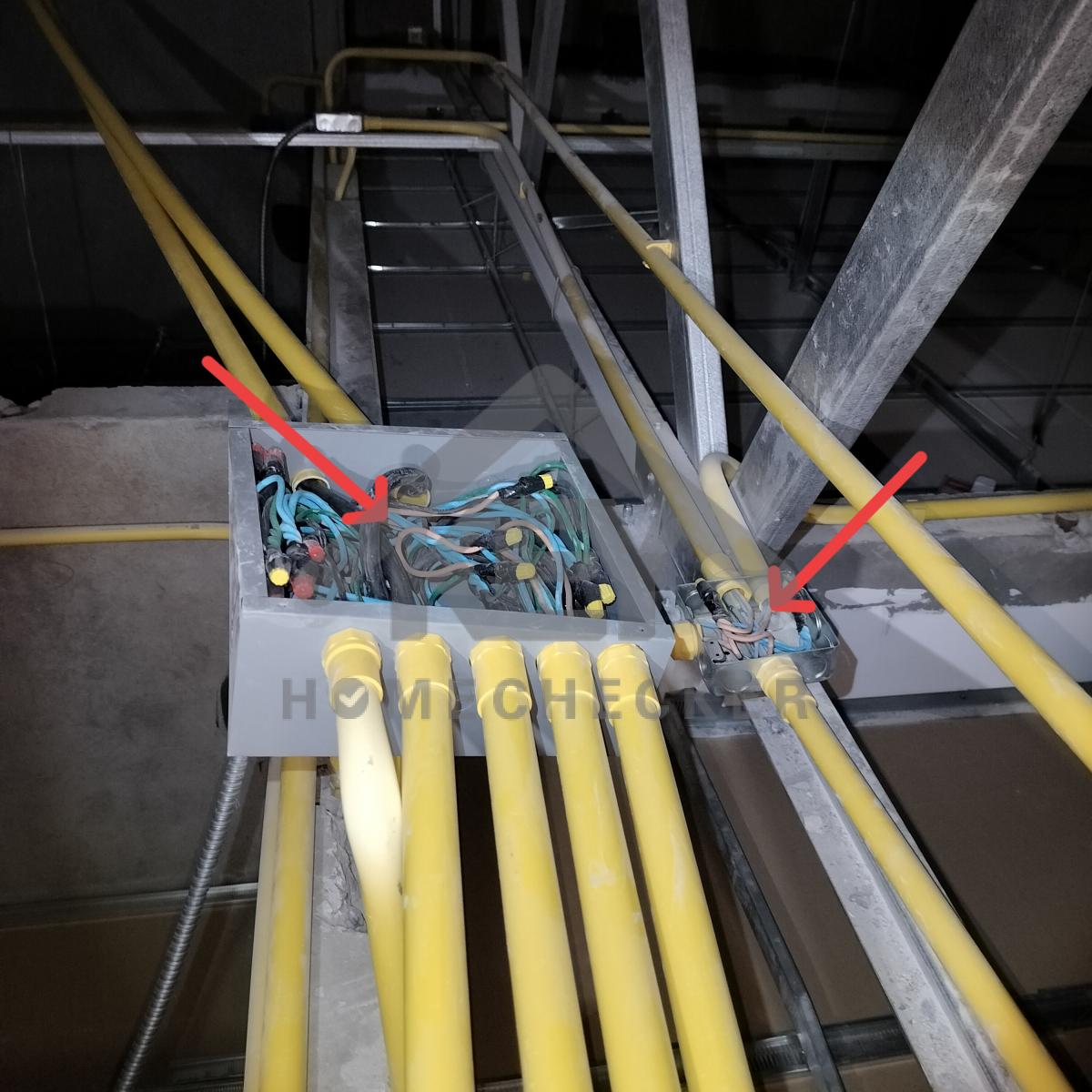

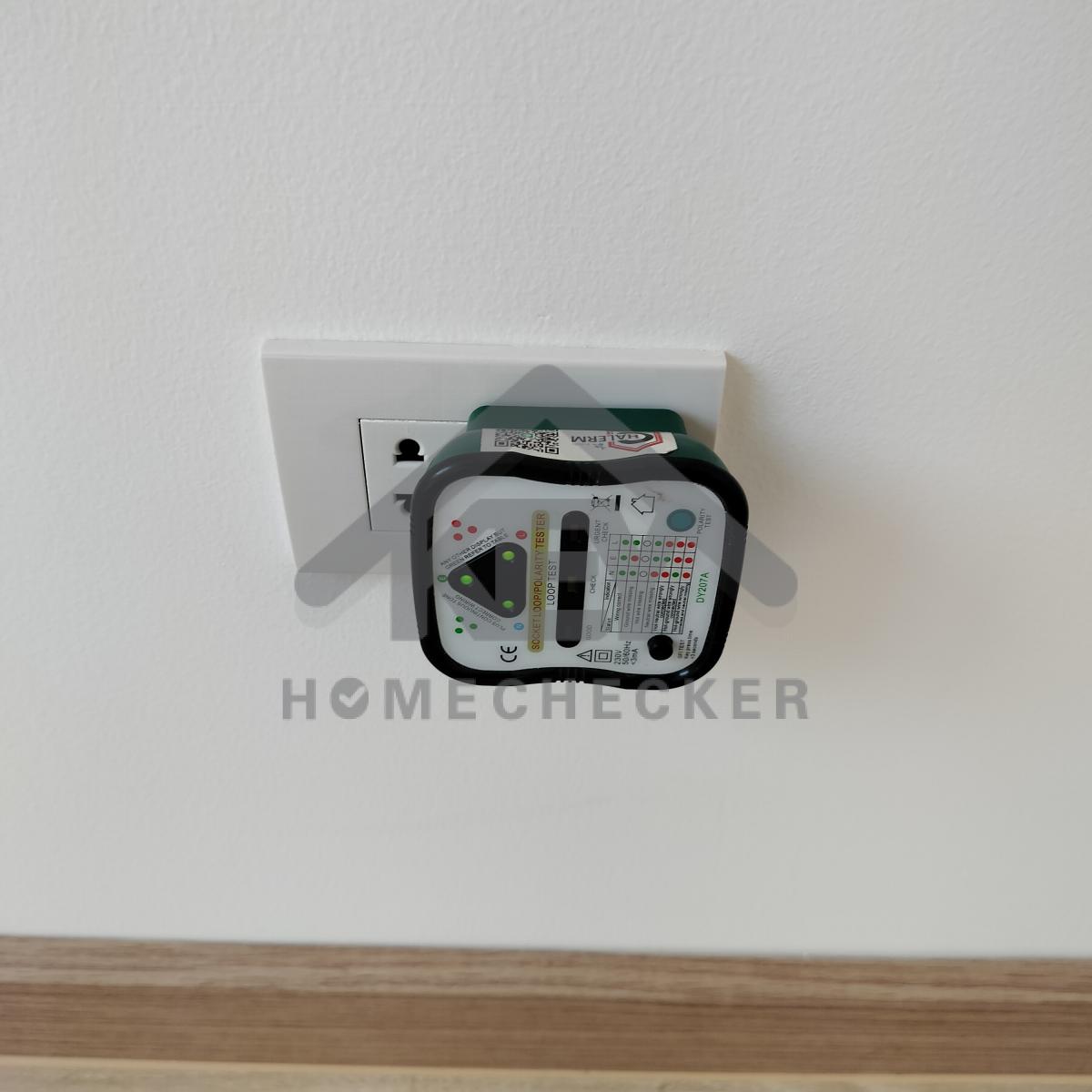

งานติดตั้งแท่งกราวด์เรียบร้อยดี
6. งานห้องโถง ห้องนั่งเล่น

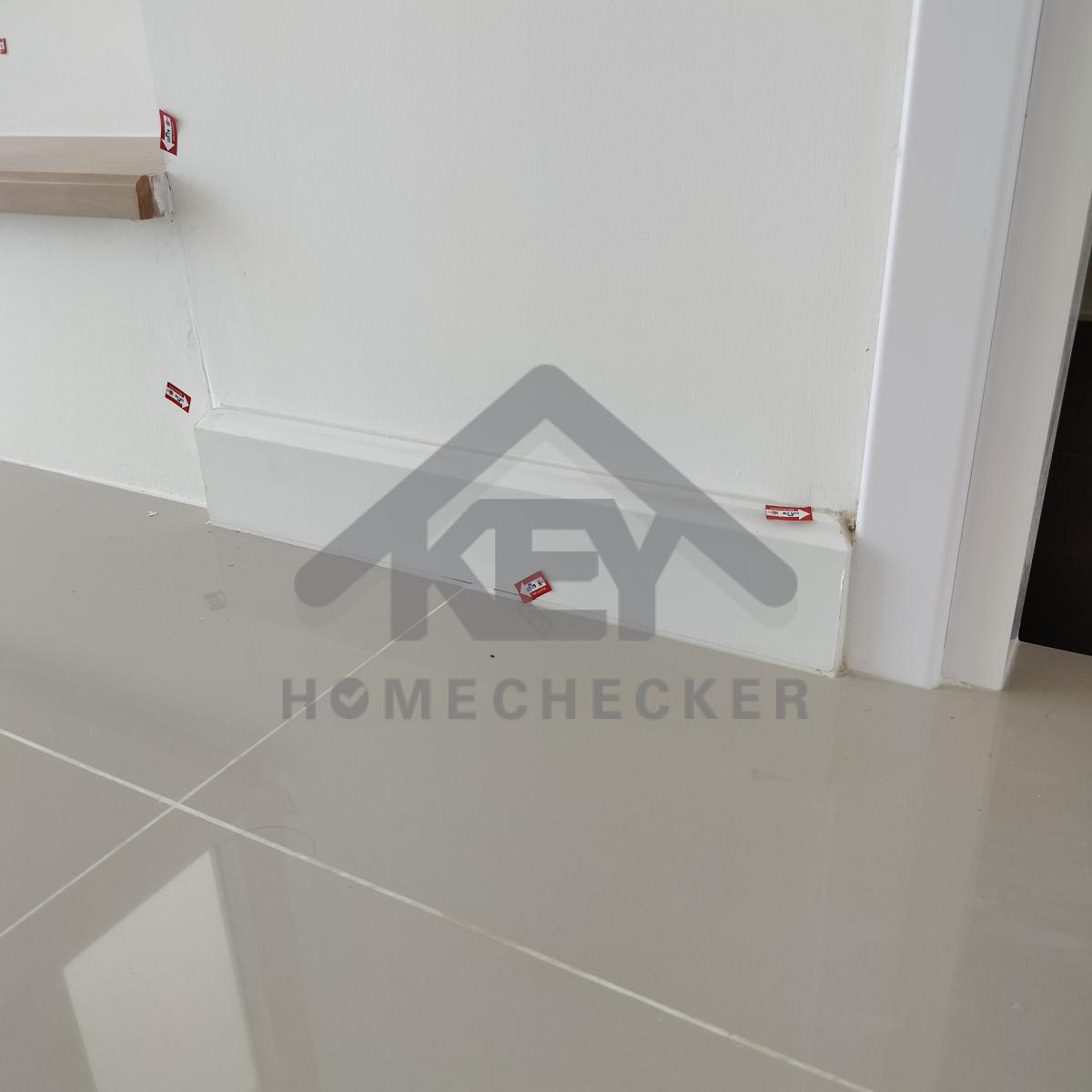

แก้ไข เก็บรอยแตกร้าวเก็บสีขอบบัวด้านหน้าประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบเฟรมประตูให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีขอบผนังด้านข้างให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีขอบรางประตูให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวรอยต่อผนังให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บรอยกระเบื้องให้เรียบร้อย
7. งานห้องครัวชั้น 1
แก้ไข เก็บงานเก็บสีแต่งขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสี ผนังและบัวด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสี ผนังและบัวด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังกำแพงรั้วทั้งหมดให้เรียบร้อย
แก้ไข ตัดเก็บงานพุกหรือเอาพุกเหล็กที่พื้นด้านหลังออก และทำความสะอาดเก็บงานพื้นปูนให้เรียบร้อย

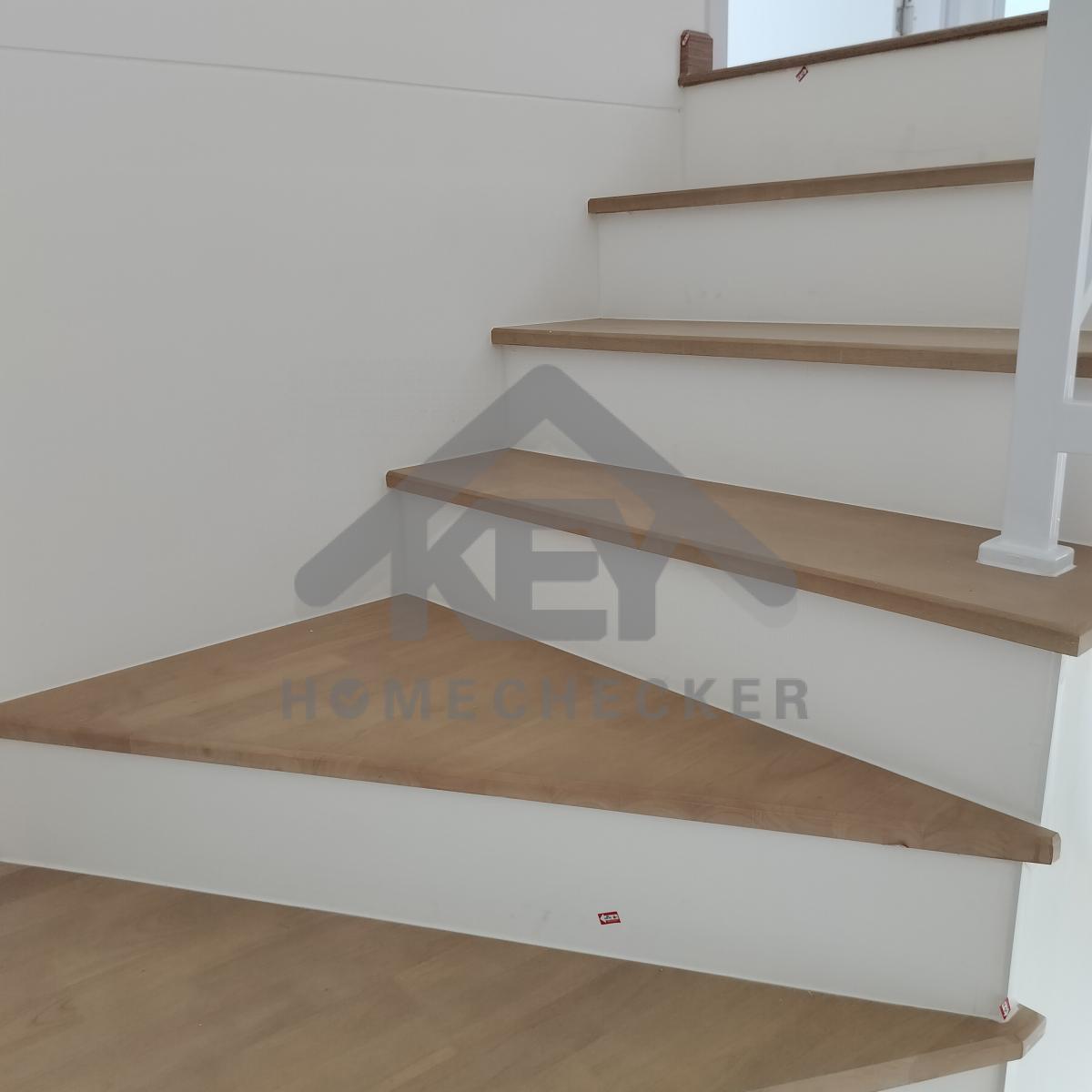

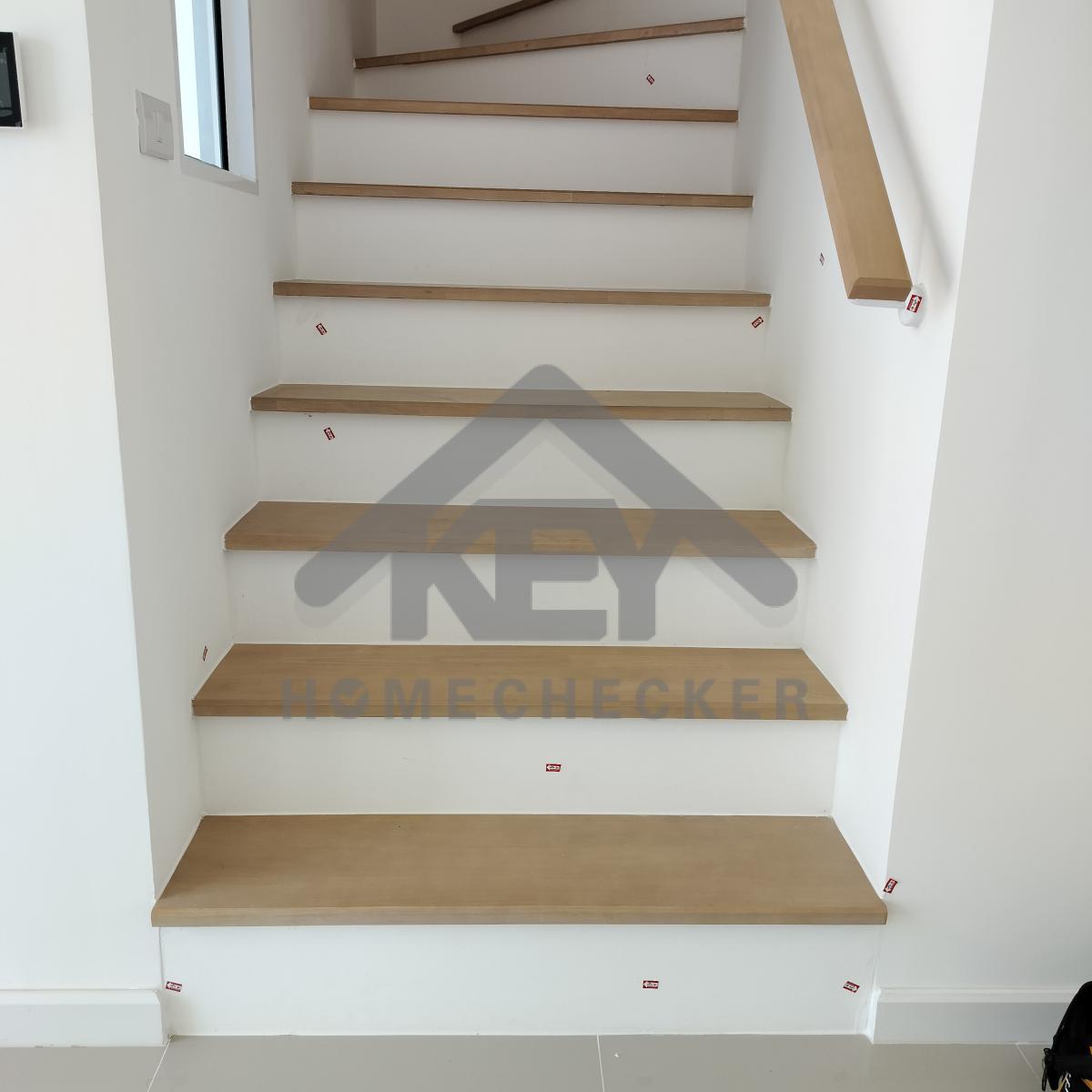

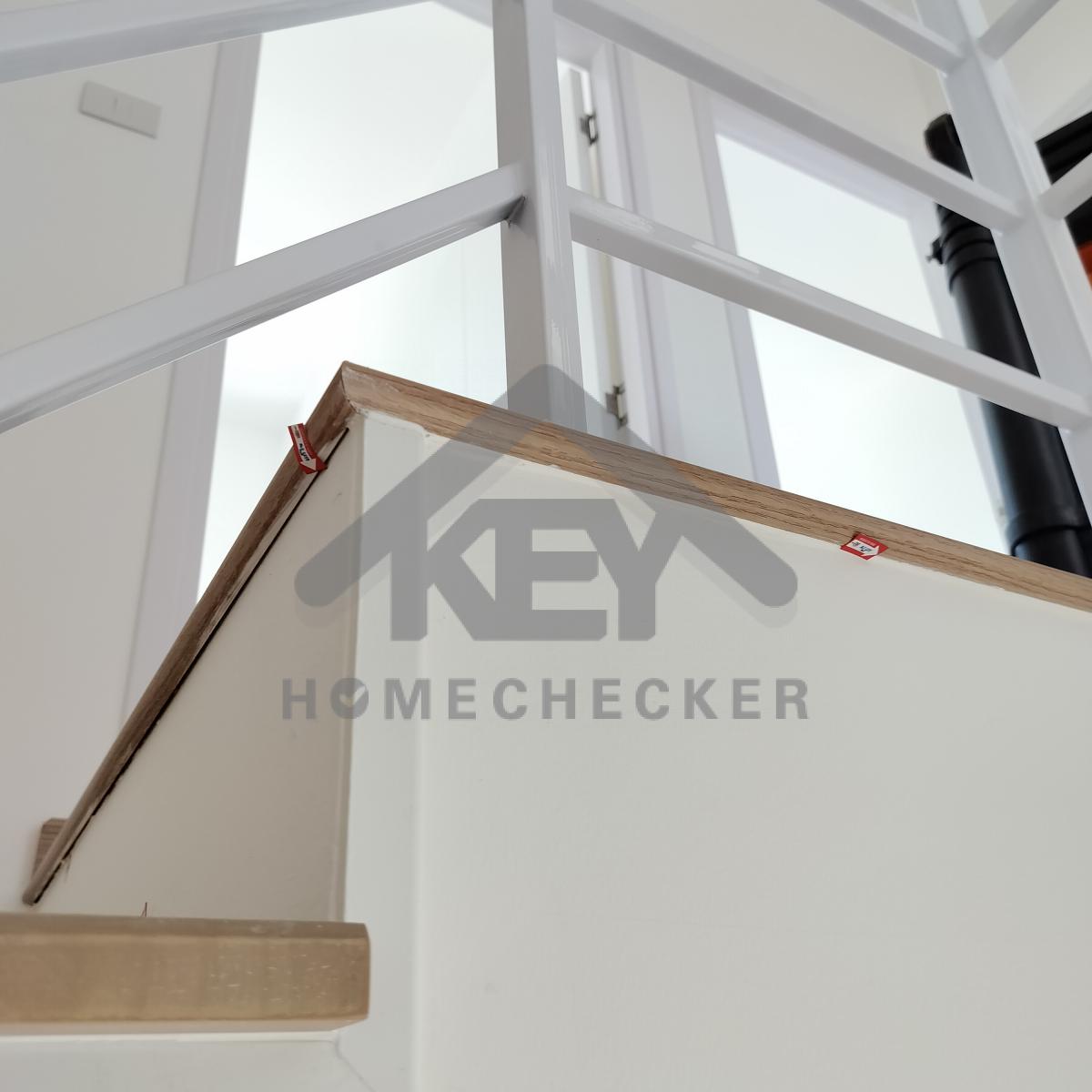

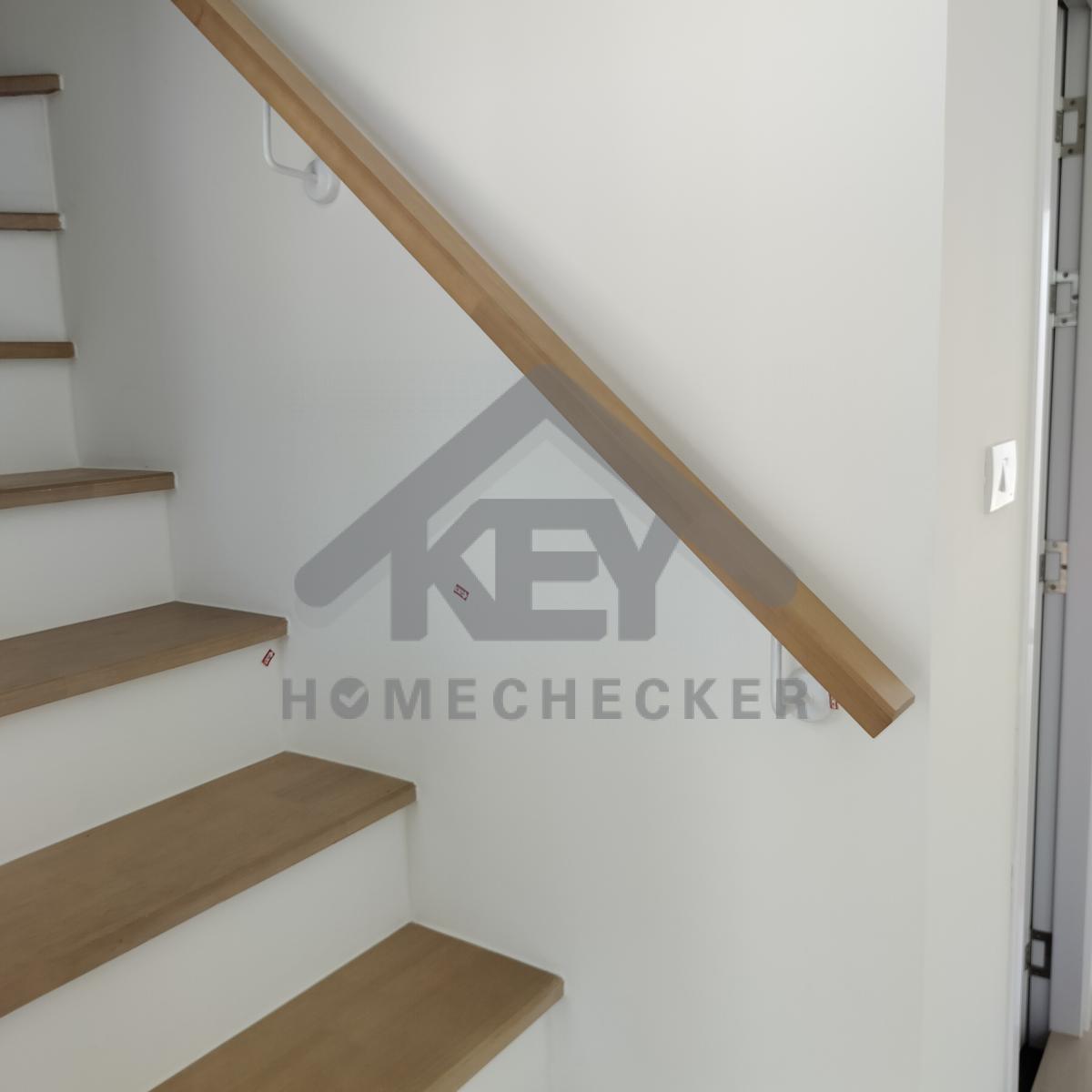

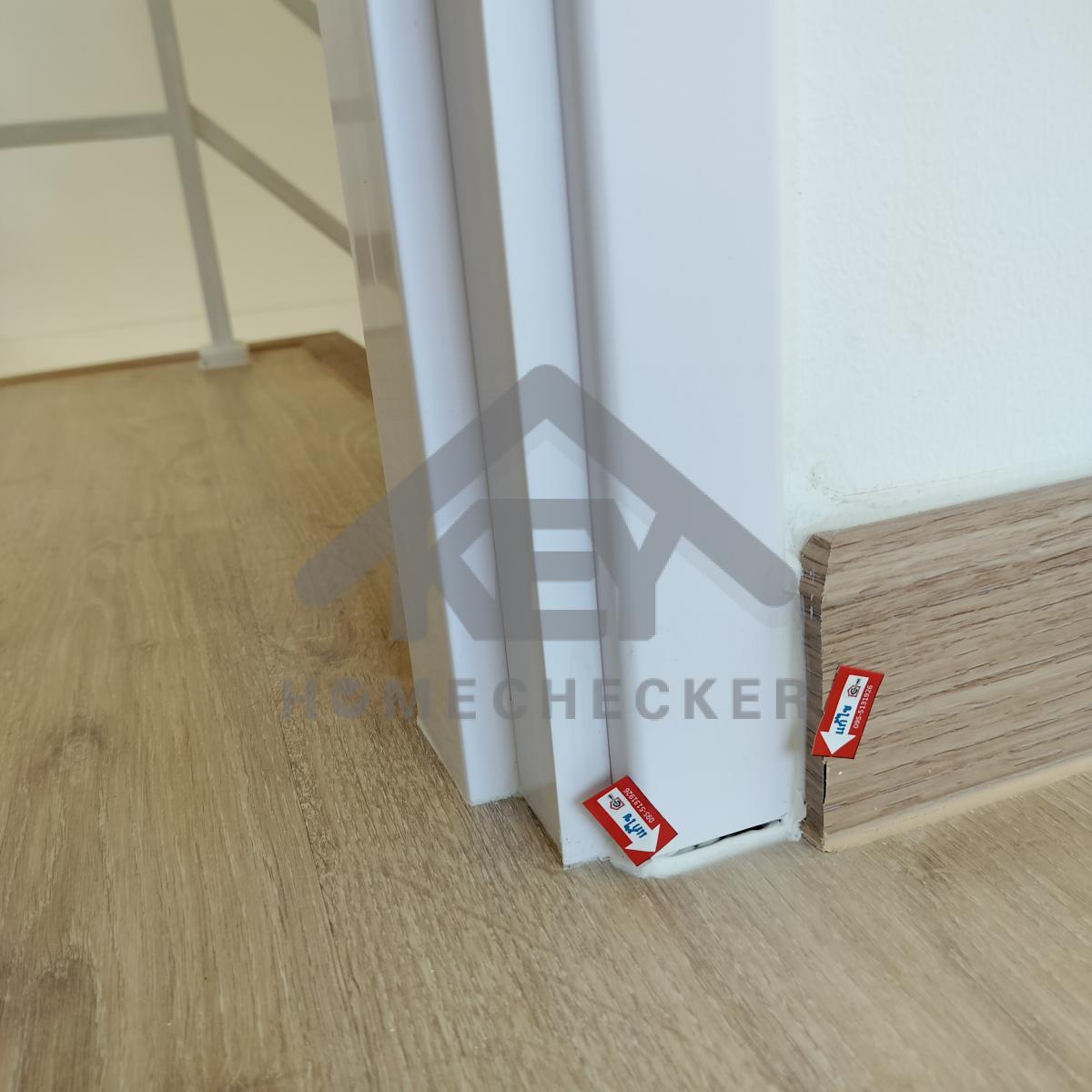

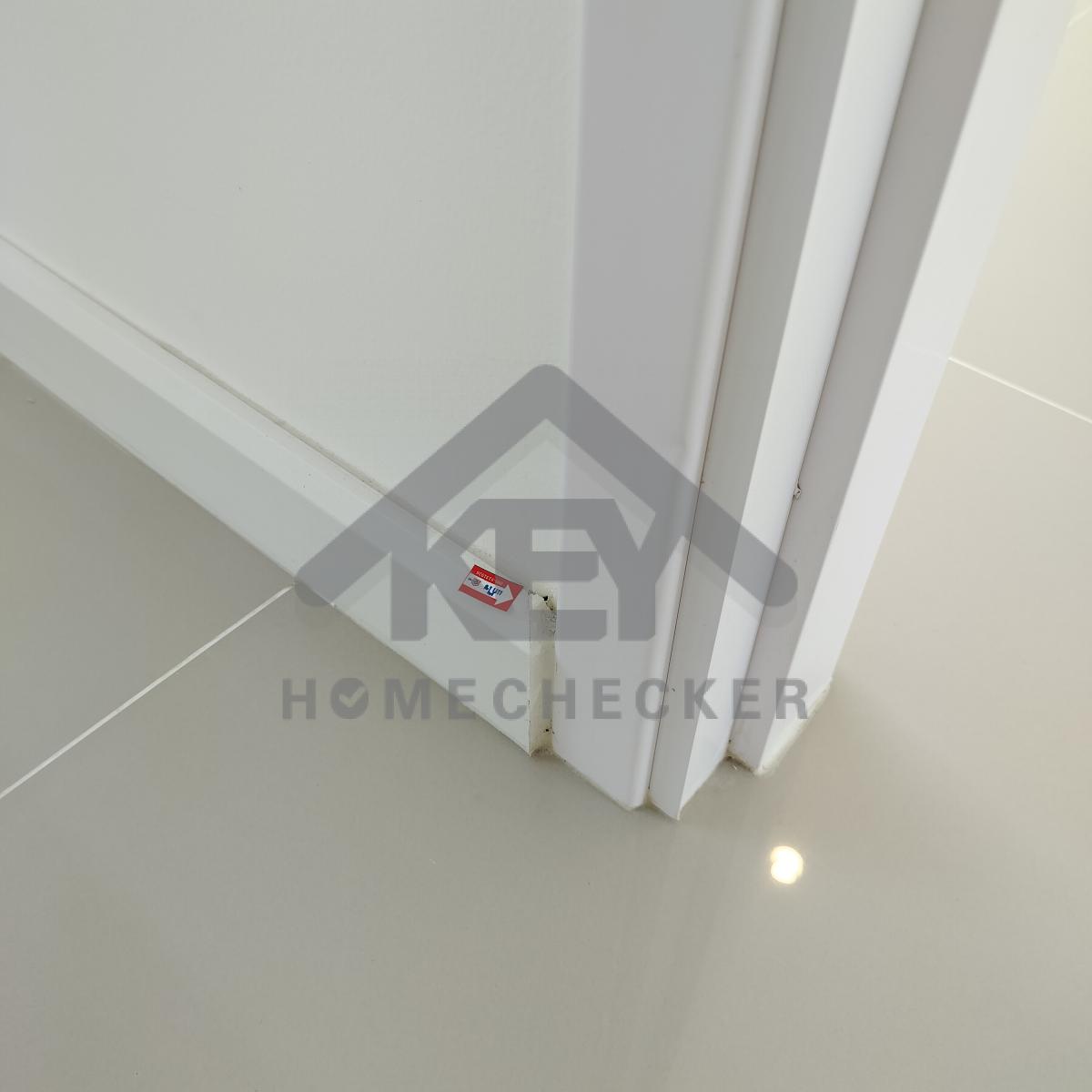

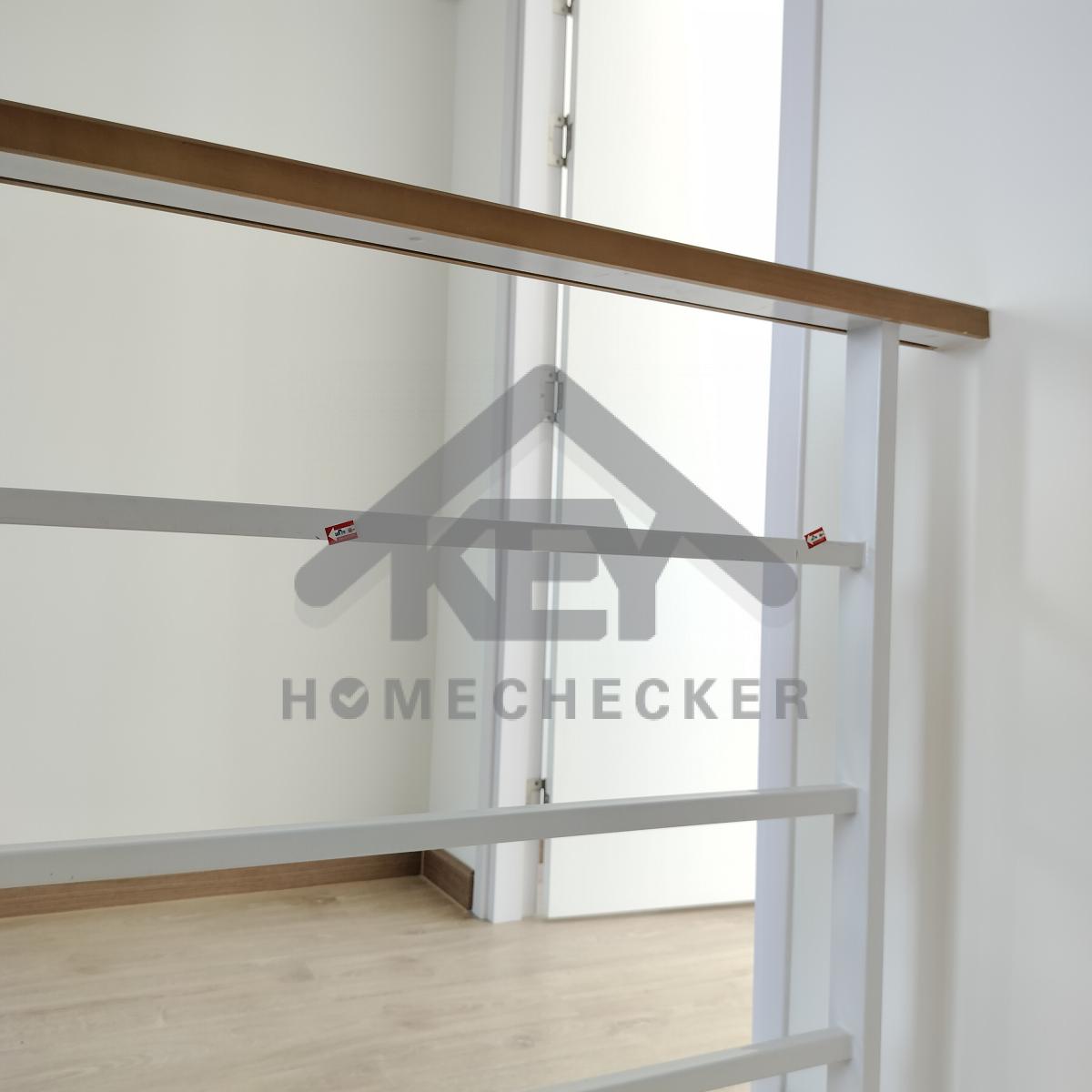

8. งานบันไดชั้น 1

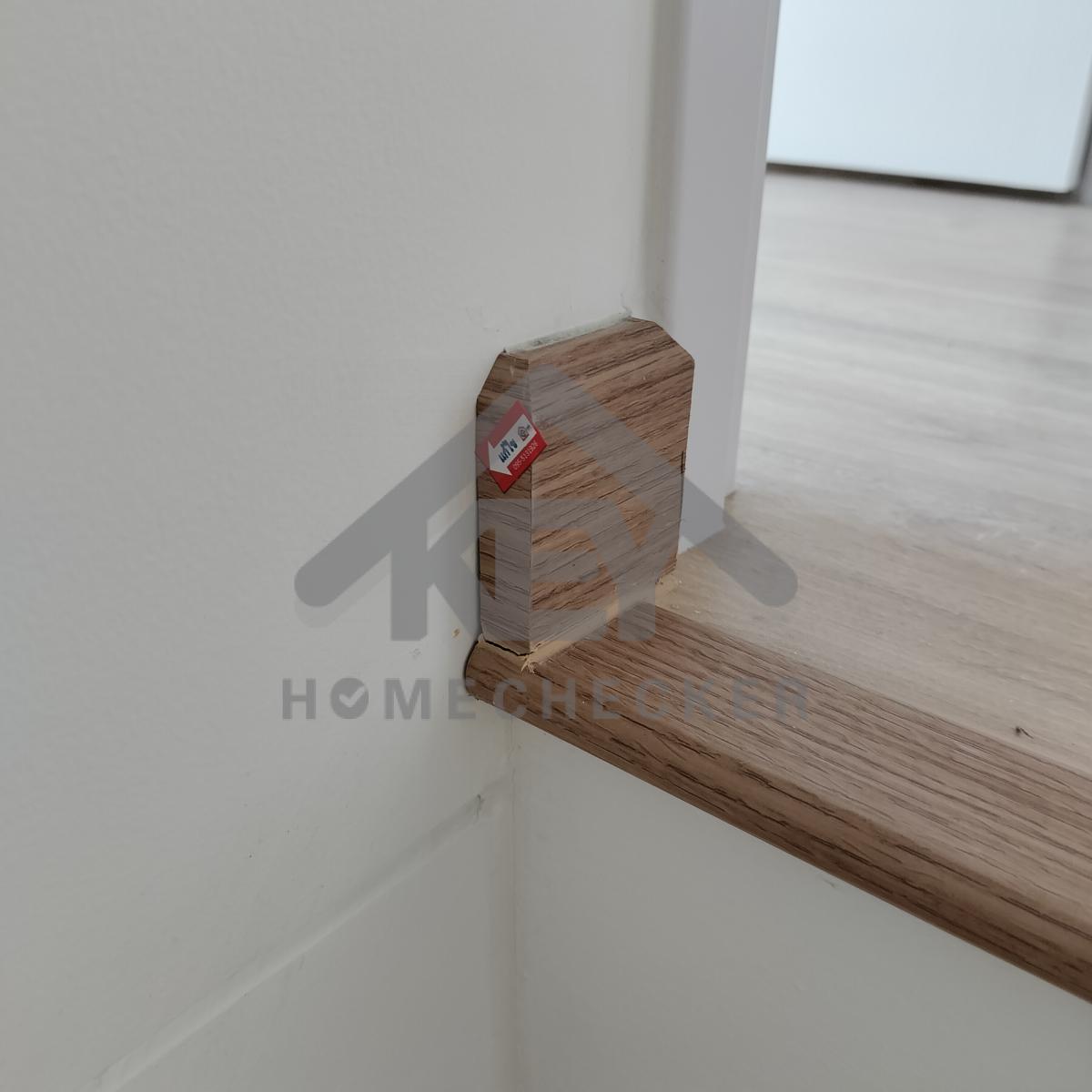

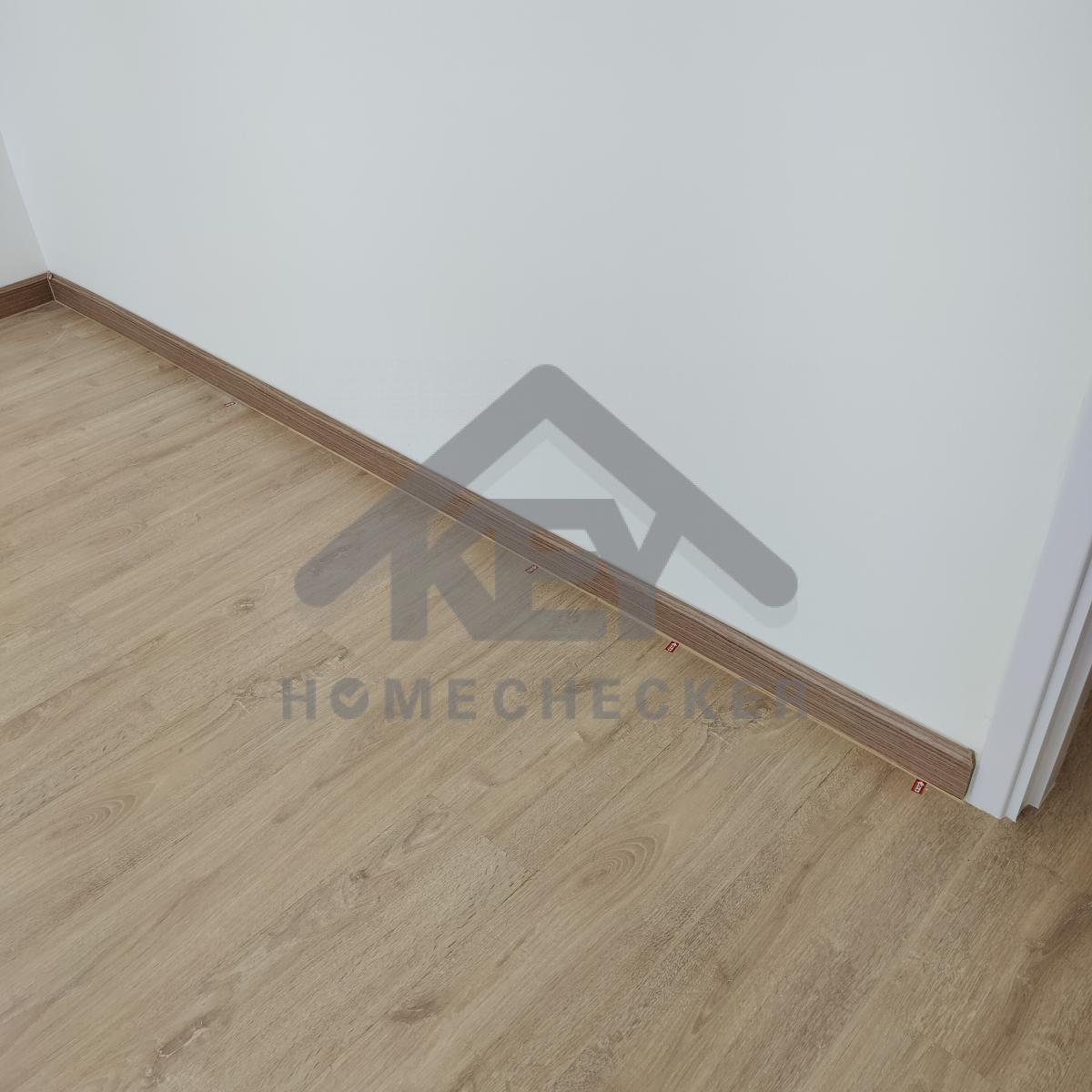

แก้ไข เก็บรอยเก็บสีลูกตั้งบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีเหล็กครอบราวบันไดทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข เก็บซิลิโคนเก็บสีใต้ตัวจบขอบพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บซิลิโคนเก็บสีใต้ตัวจบขอบพื้นทั้งหมดให้เรียบร้อย

แก้ไข ปิดหัวสกรูราวบันไดให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีลูกตั้งบันไดทั้งหมดให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบบัวตัวจบให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีเหล็กราวบันไดให้เรียบร้อย
แก้ไข เก็บซิลิโคนหรือแด๊ปขอบบัวพื้นให้เรียบร้อย
แก้ไข เก็บซิลิโคนเก็บสีขอบราวบันไดให้เรียบร้อย

9. งานห้องนอนชั้น 1 (1)
งานติดตั้งกระเบื้องพื้นเรียบร้อยดี
แก้ไข ทำความสะอาดปลั๊กไฟให้เรียบร้อย

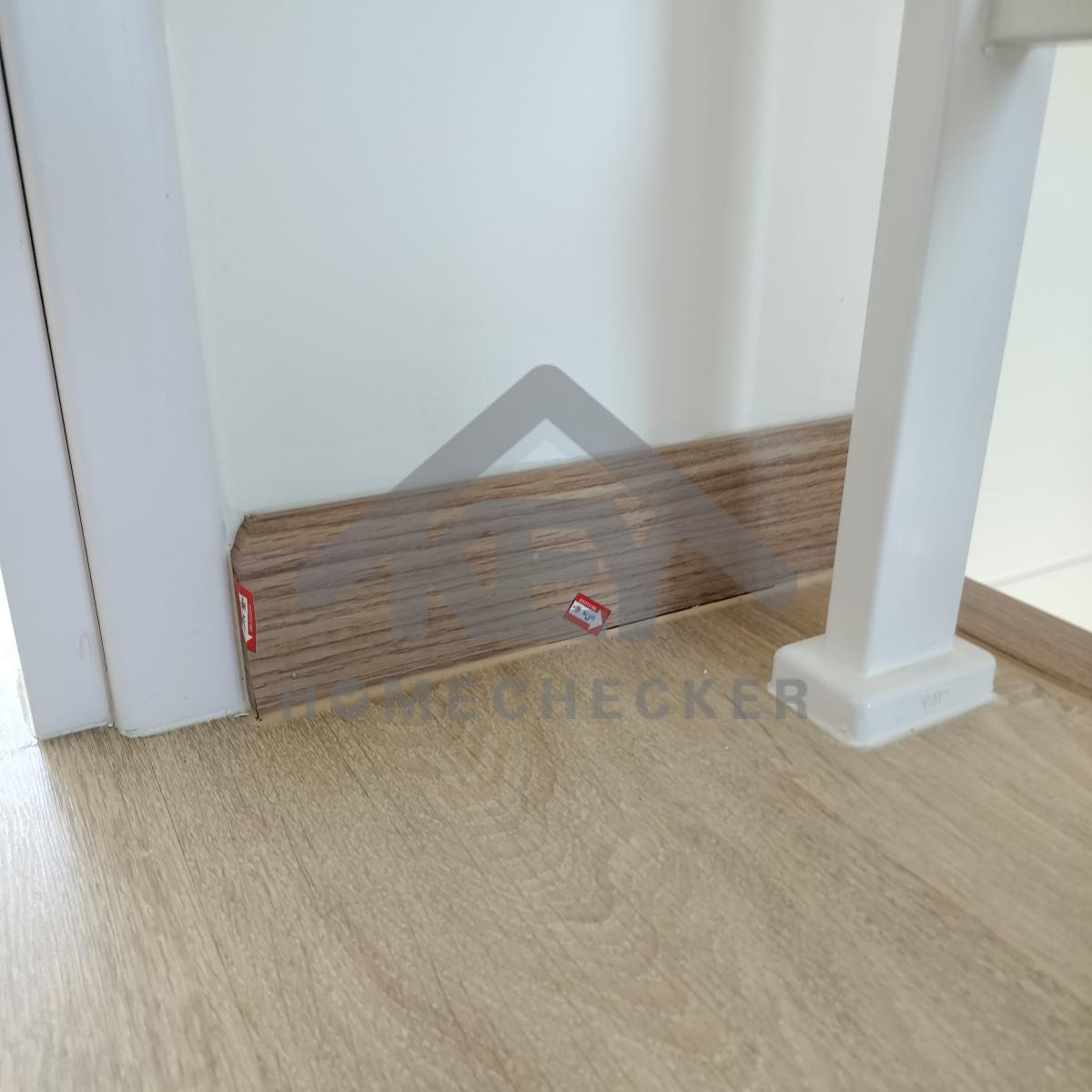

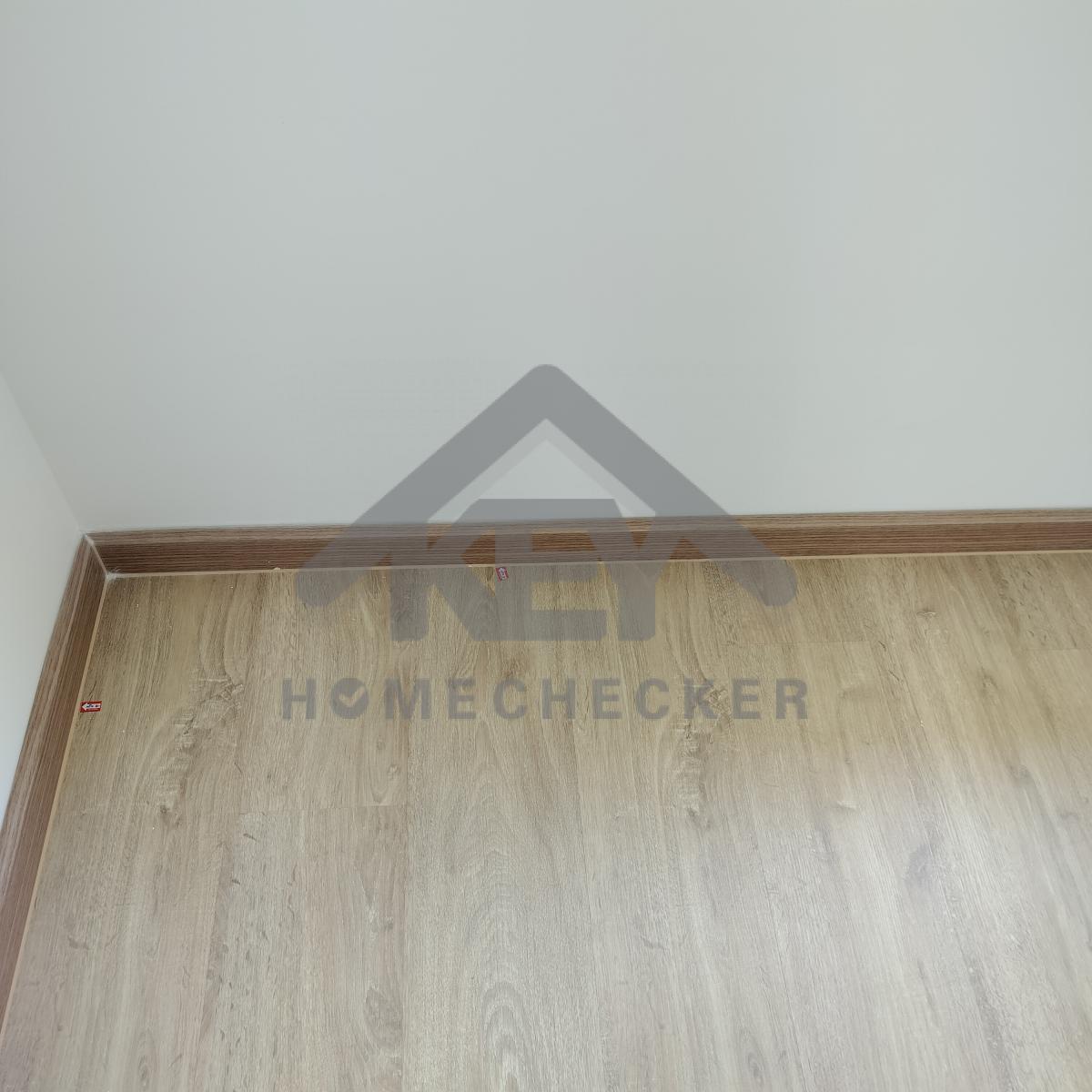

แก้ไข เก็บงานซิลิโคนบัวพื้นให้เรียบร้อย
แก้ไข เก็บสีบัวพื้นและผนังให้เรียบร้อย
แก้ไข เก็บสีบัวพื้นและผนังให้เรียบร้อย

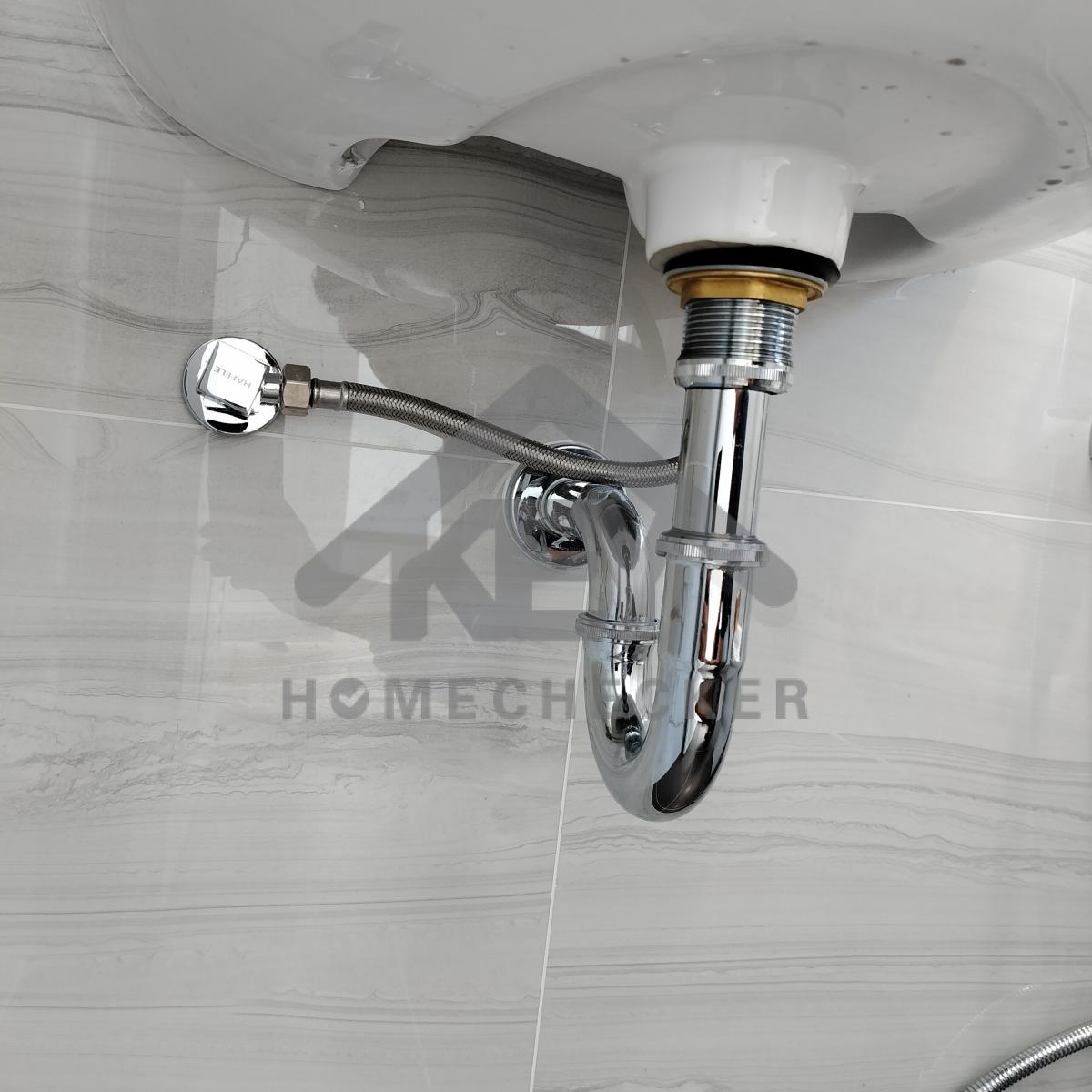

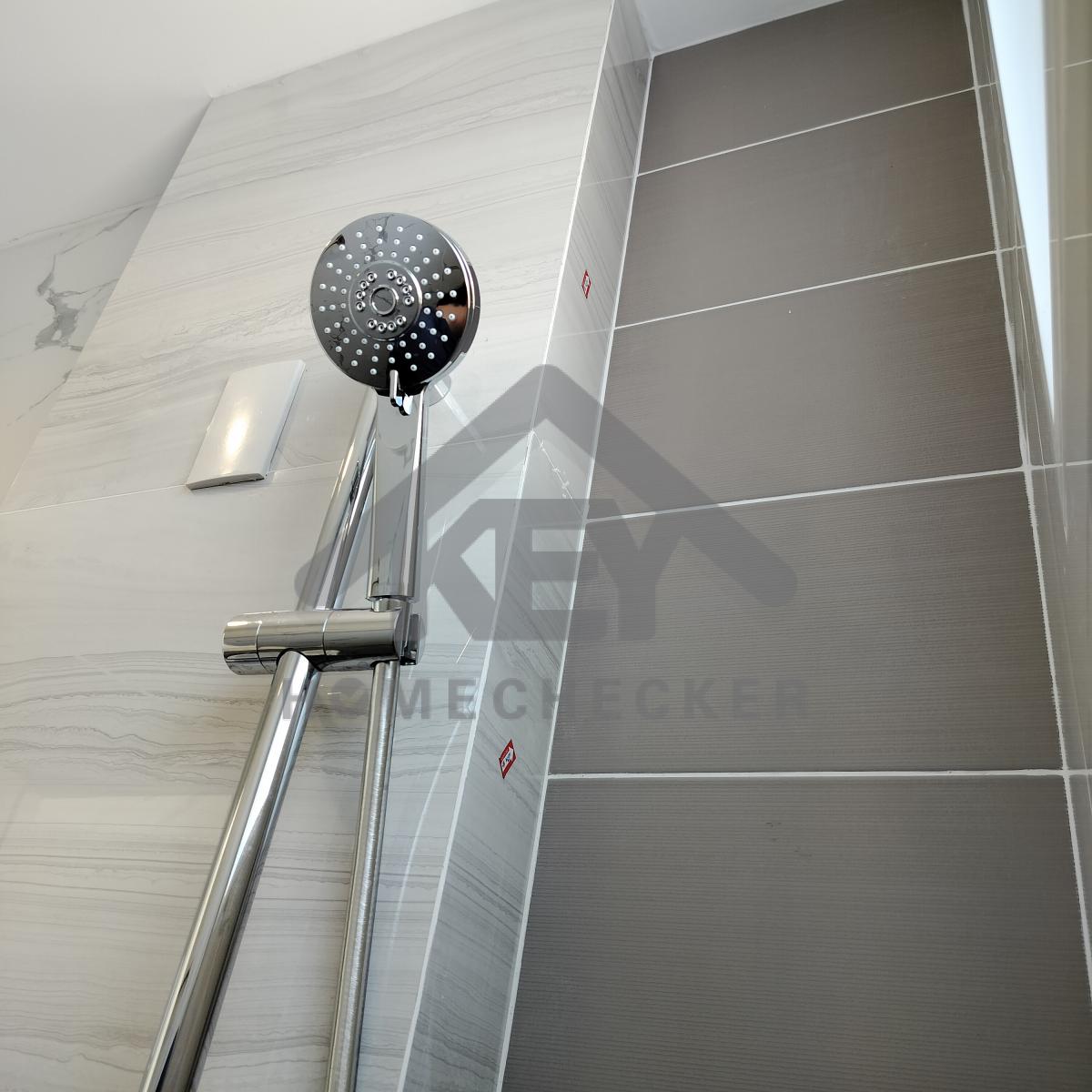

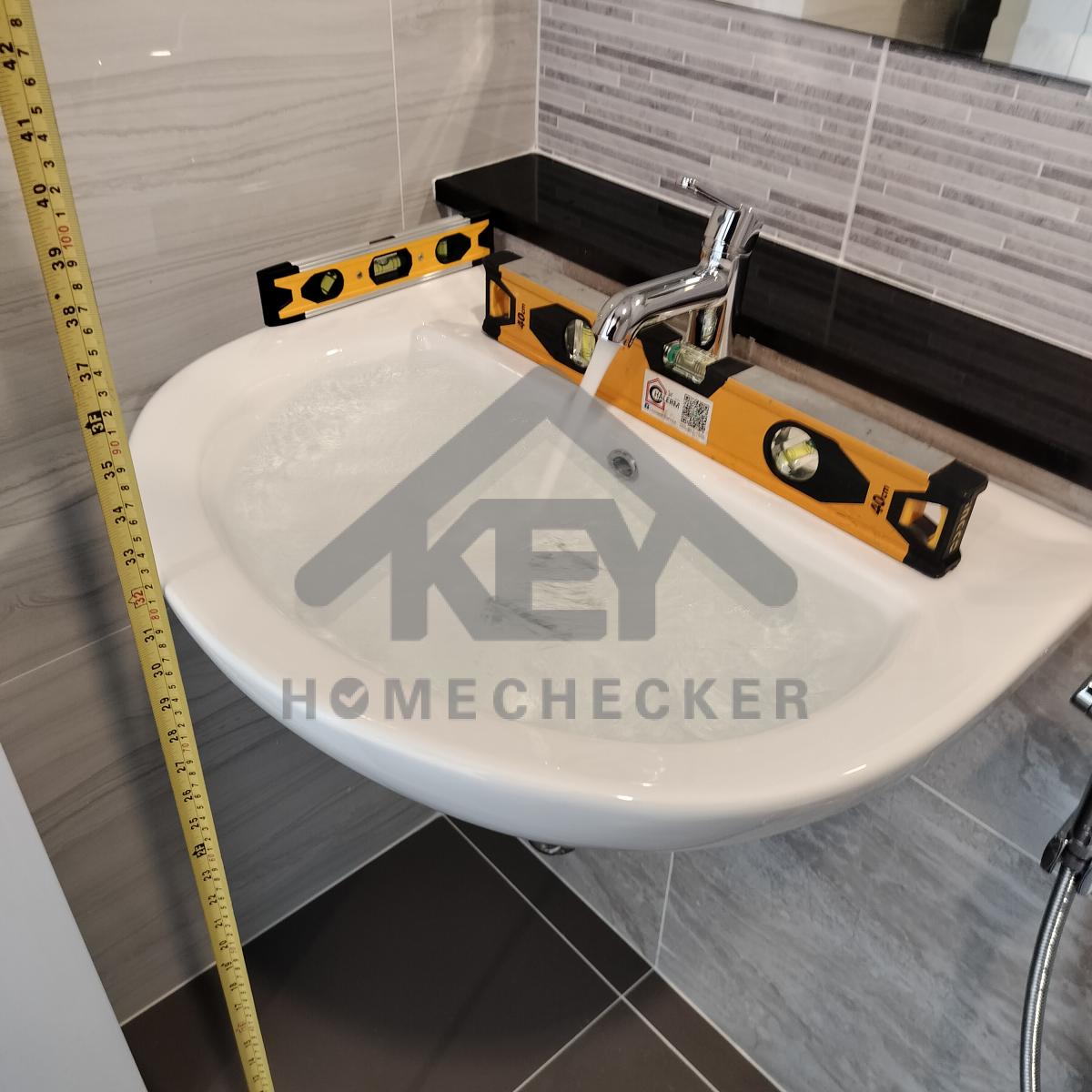

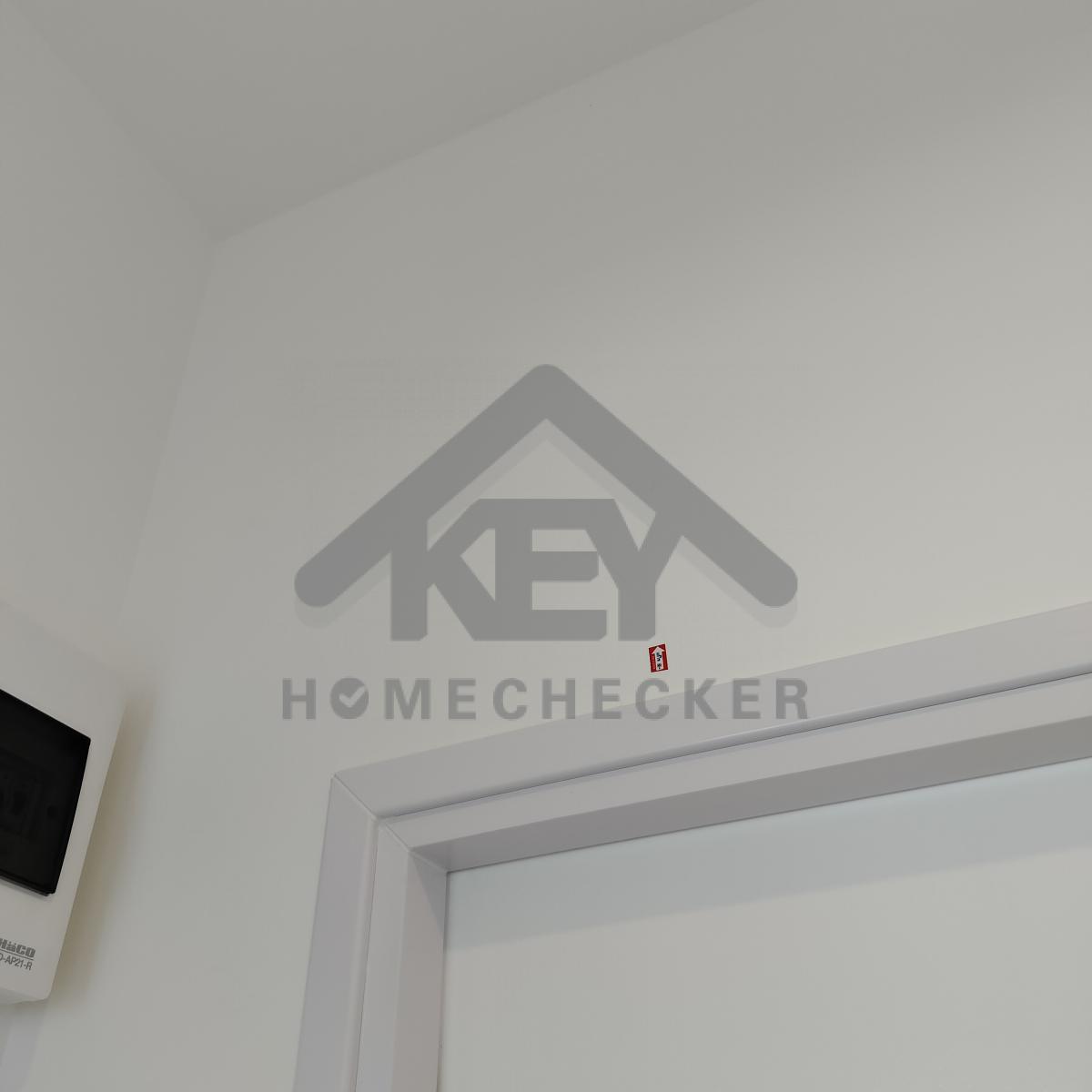

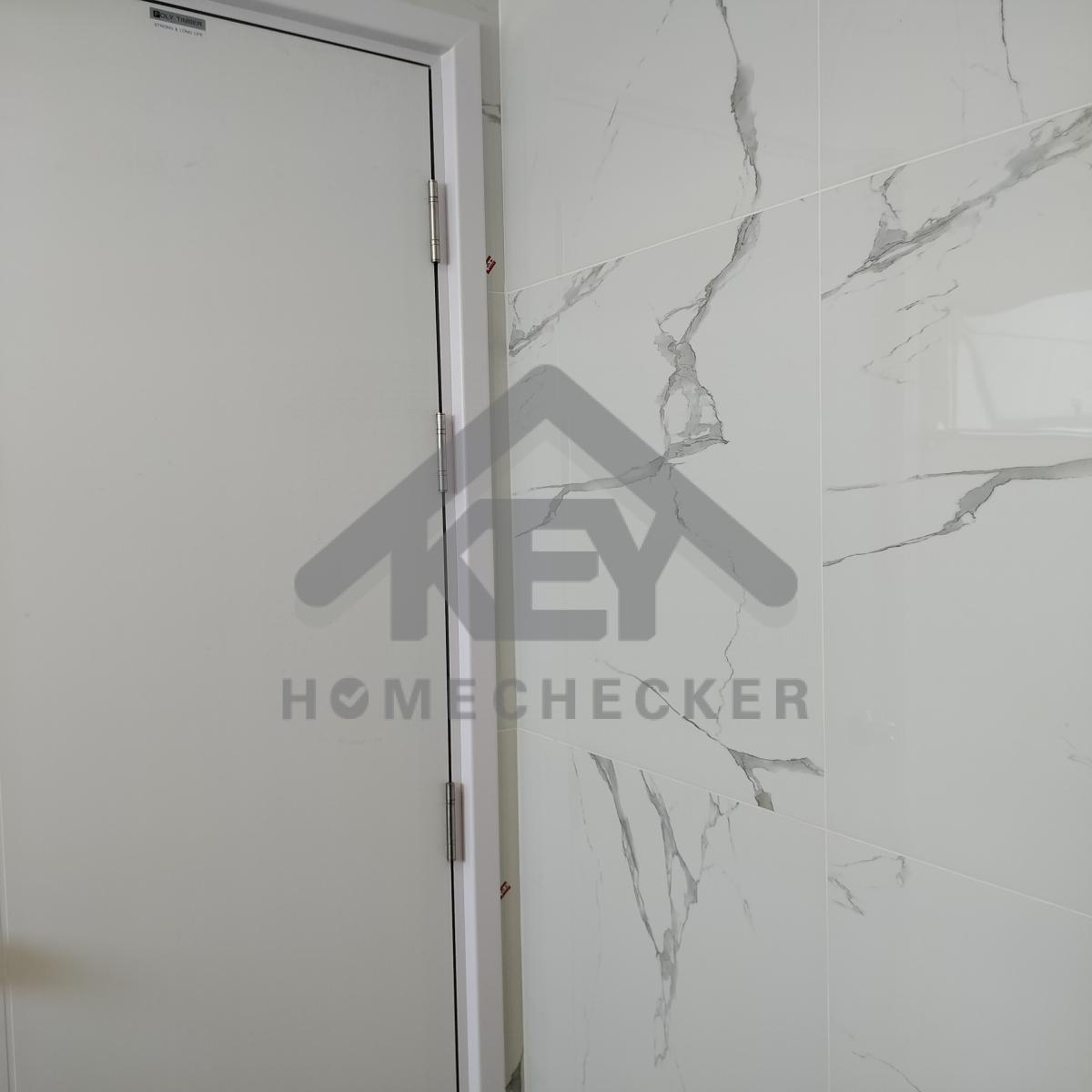

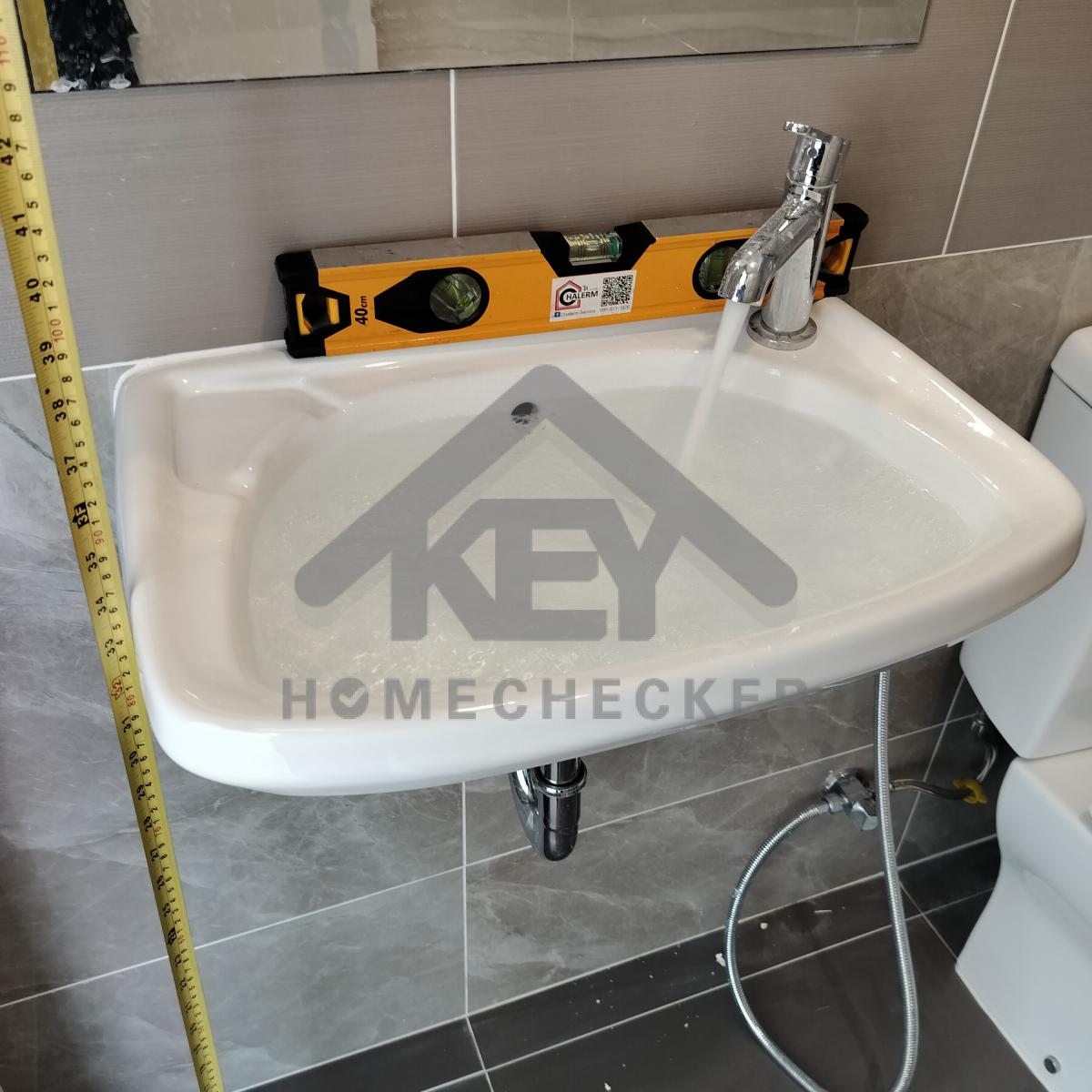

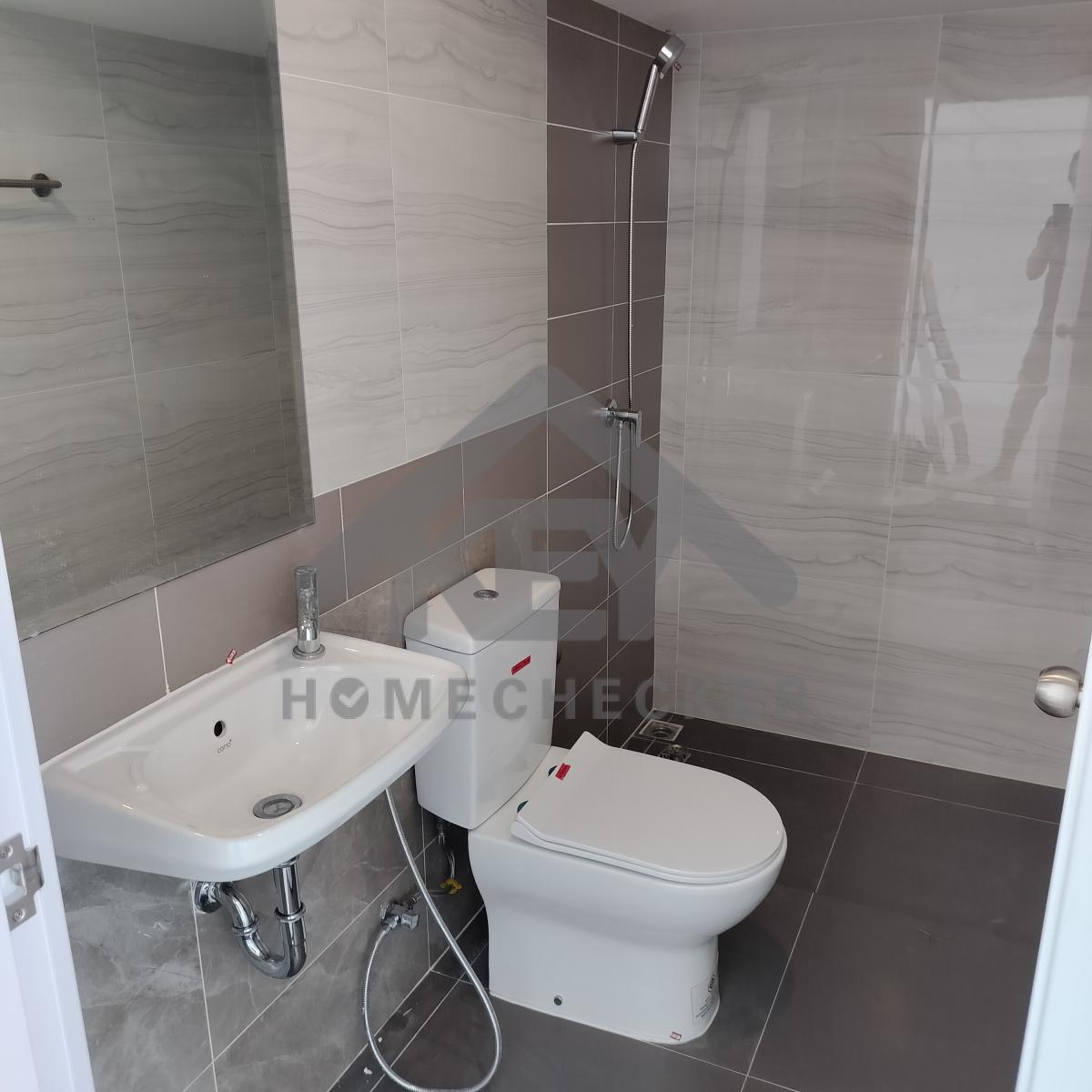

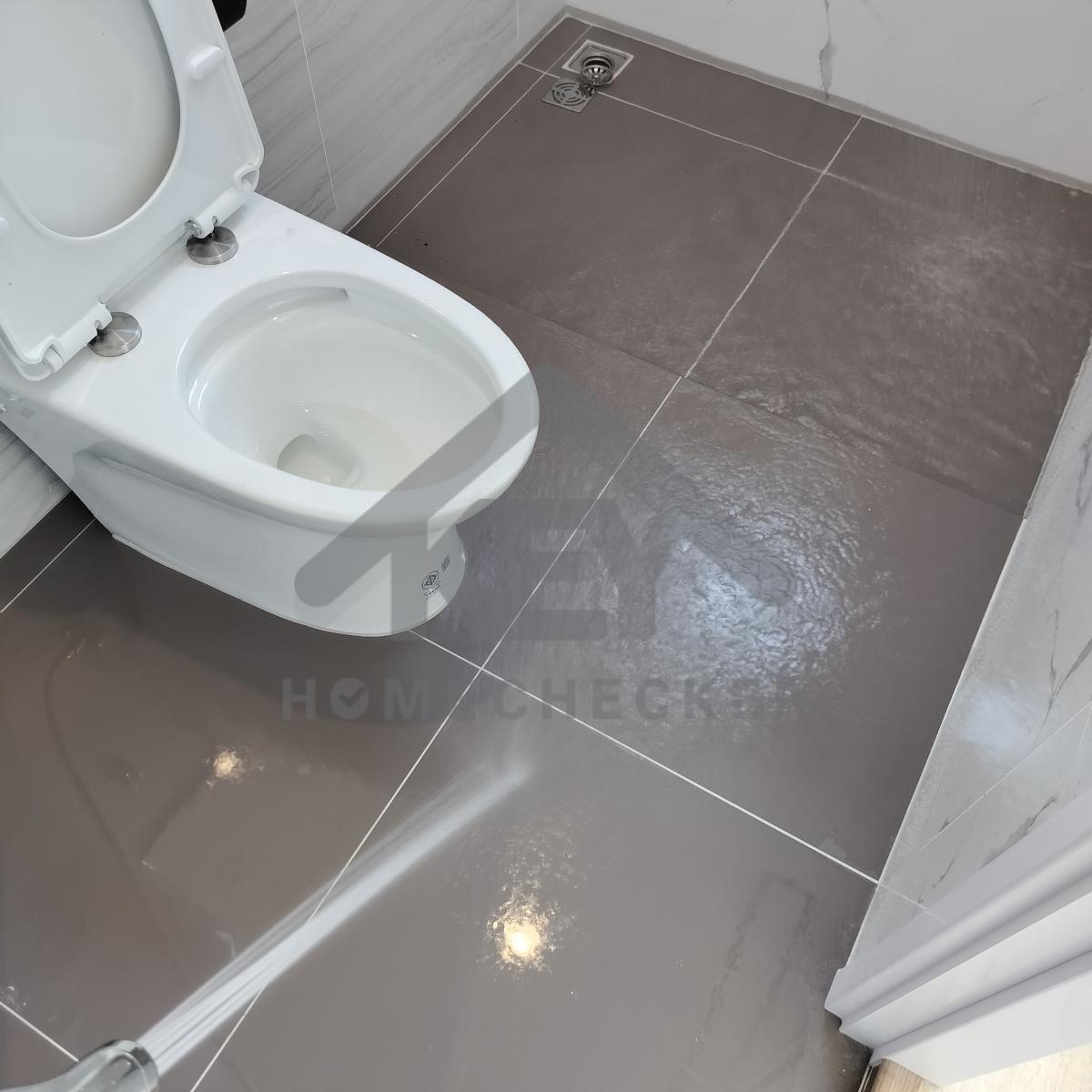

10. งานห้องน้ำชั้น 1 (1)

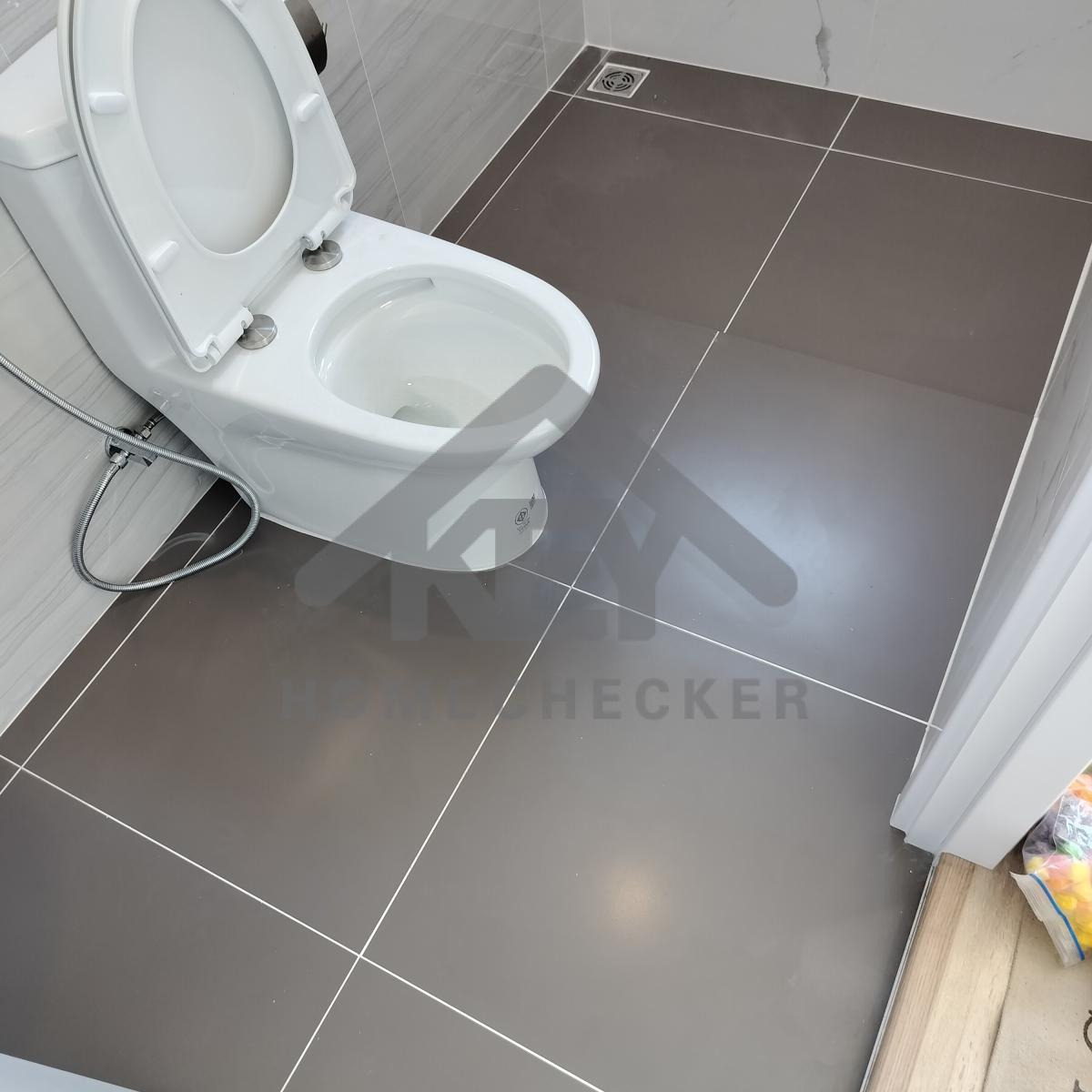

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี

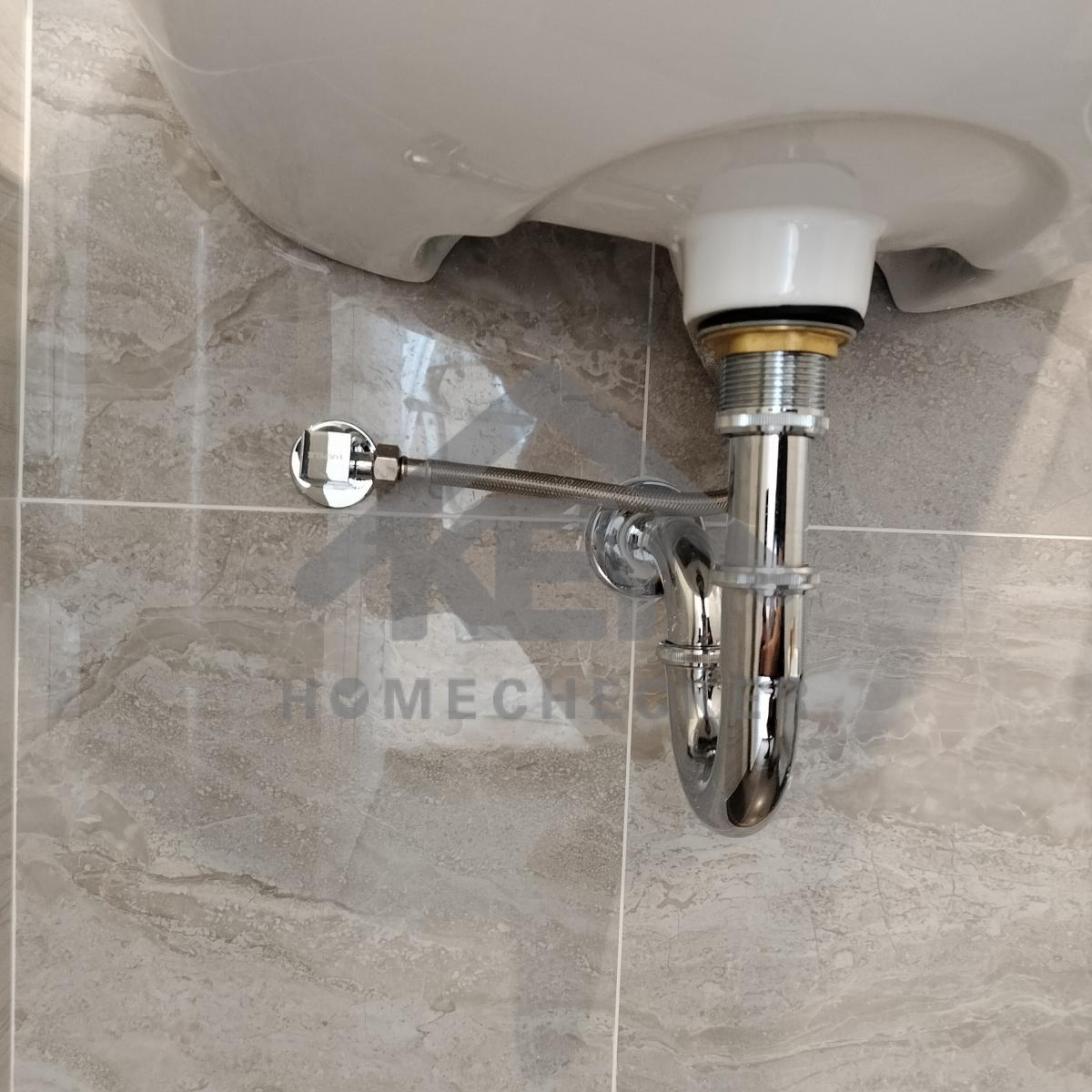

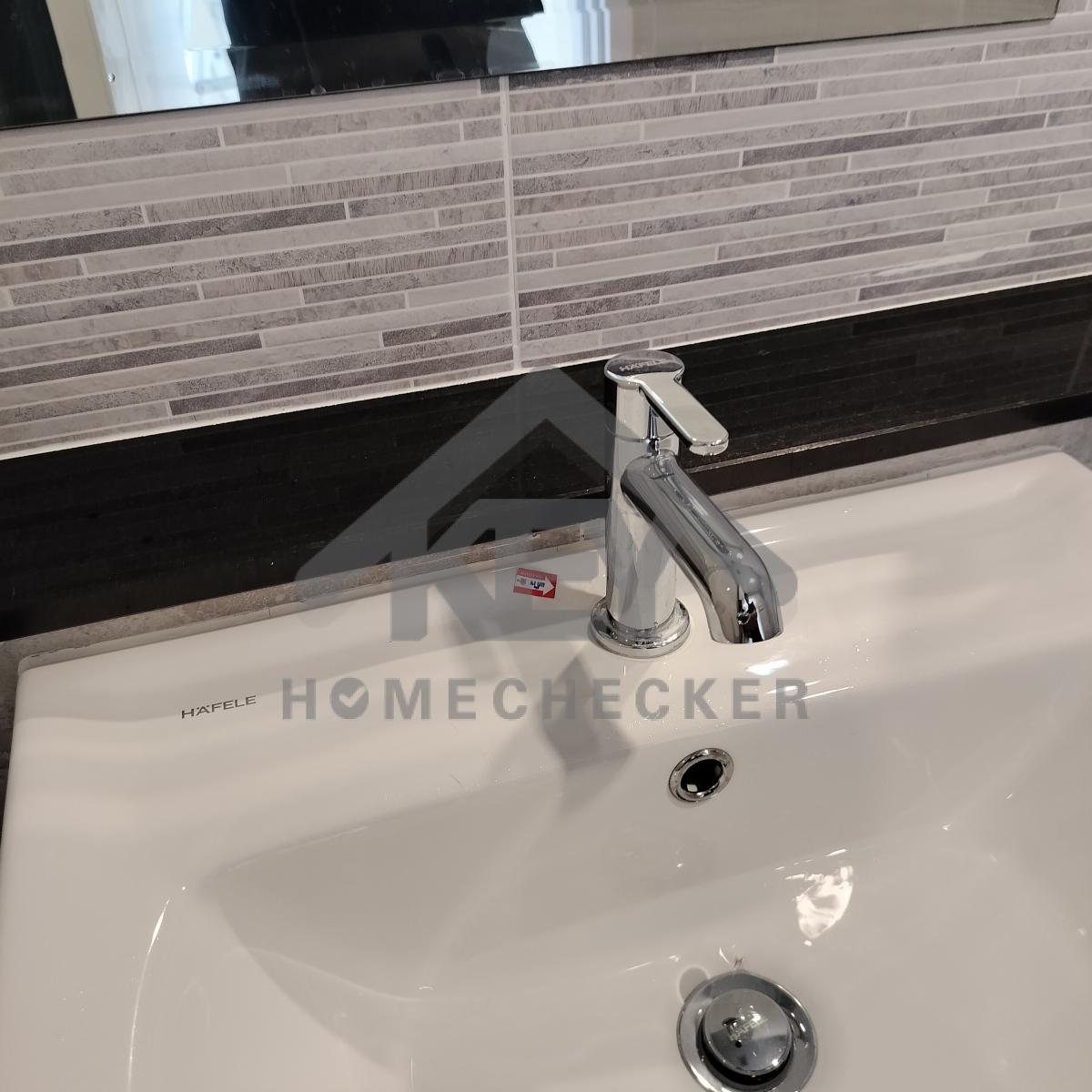

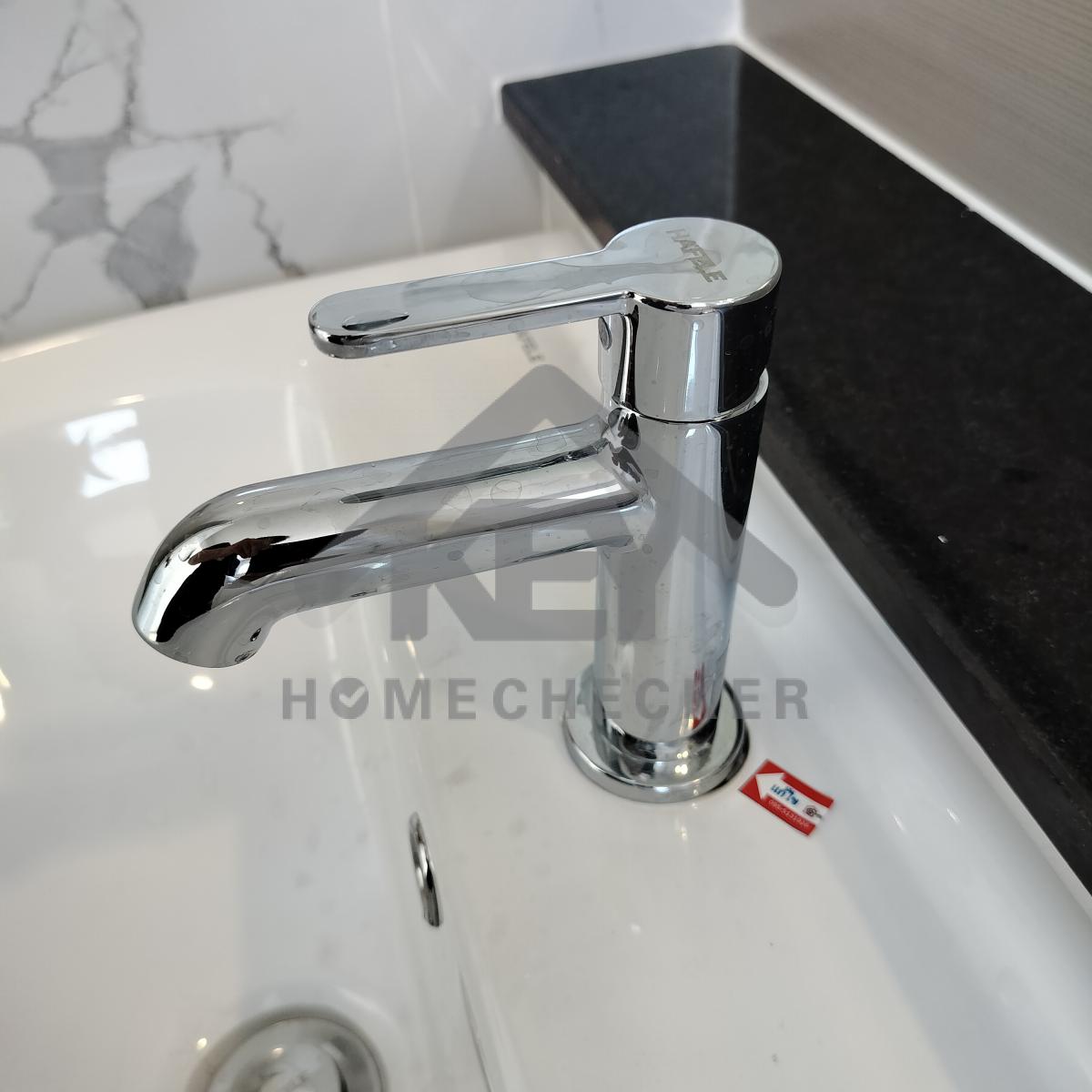

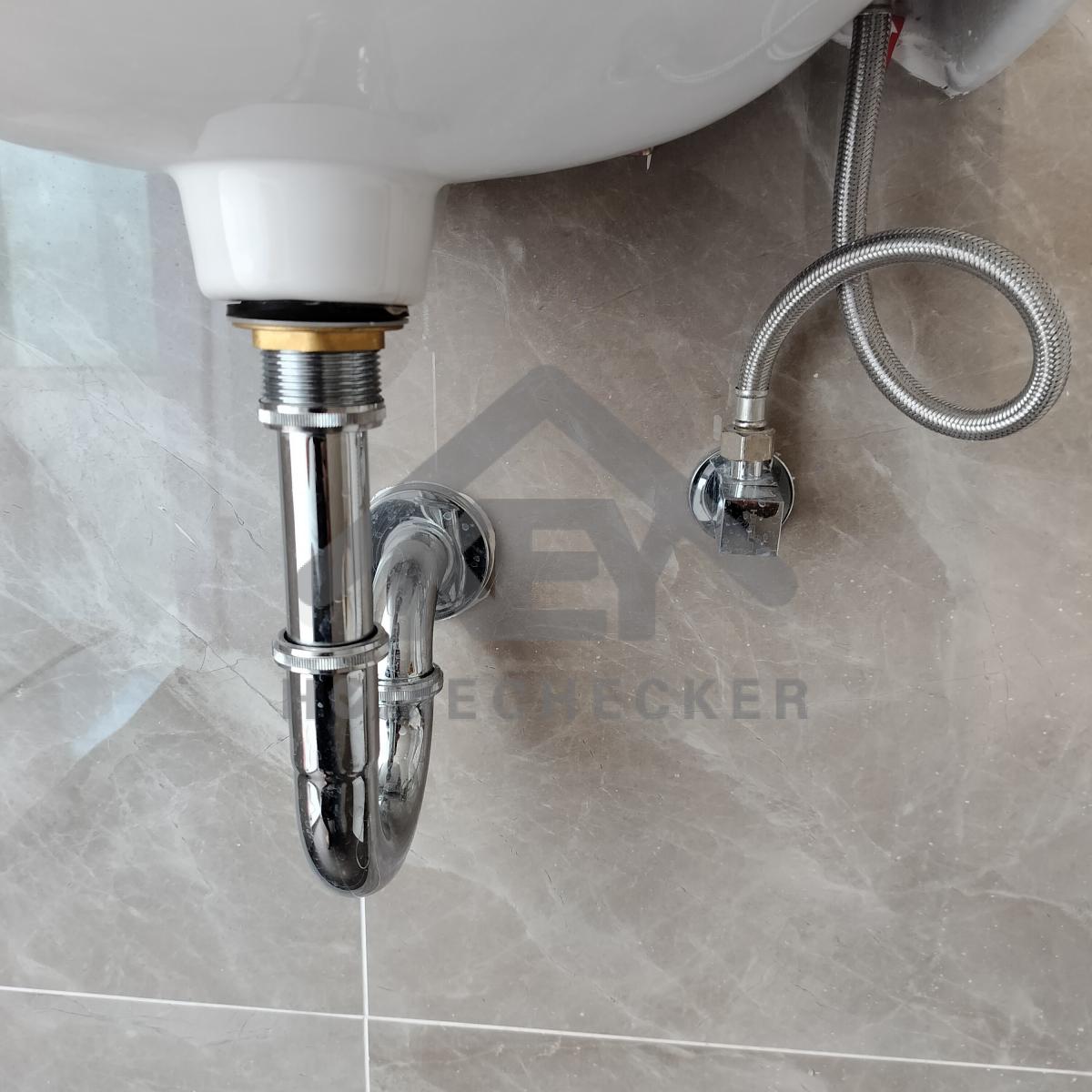

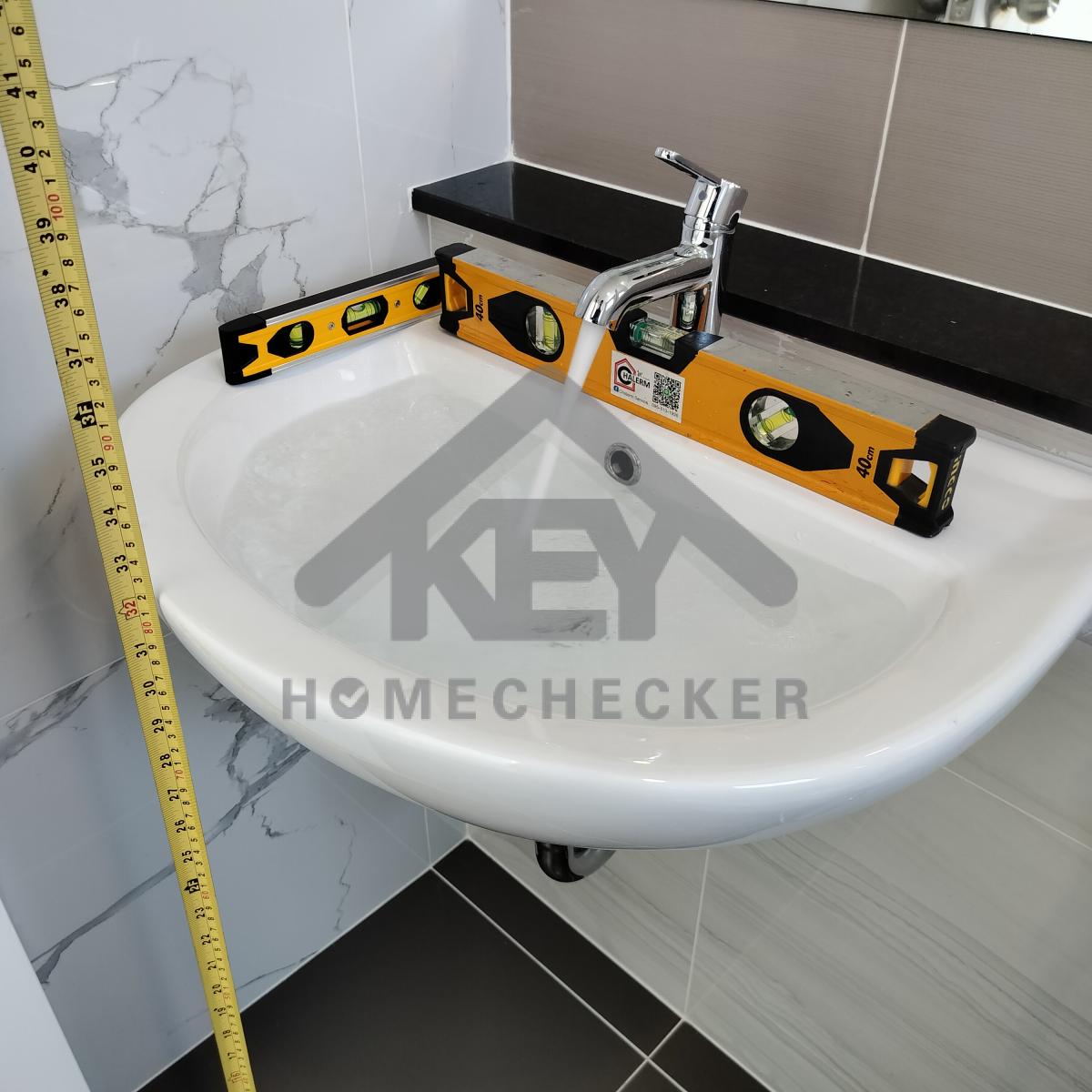

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย
งานเรียบร้อยดี

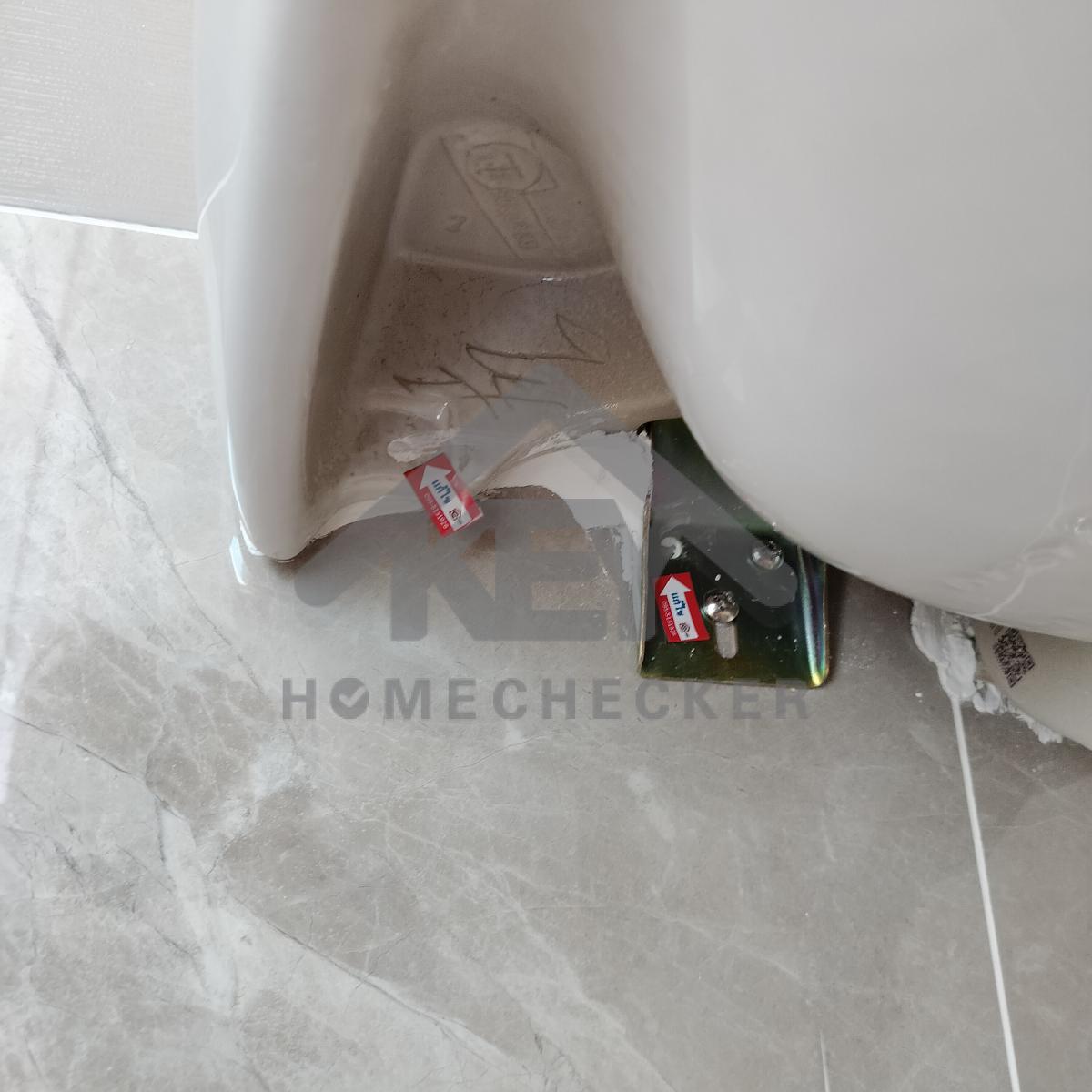

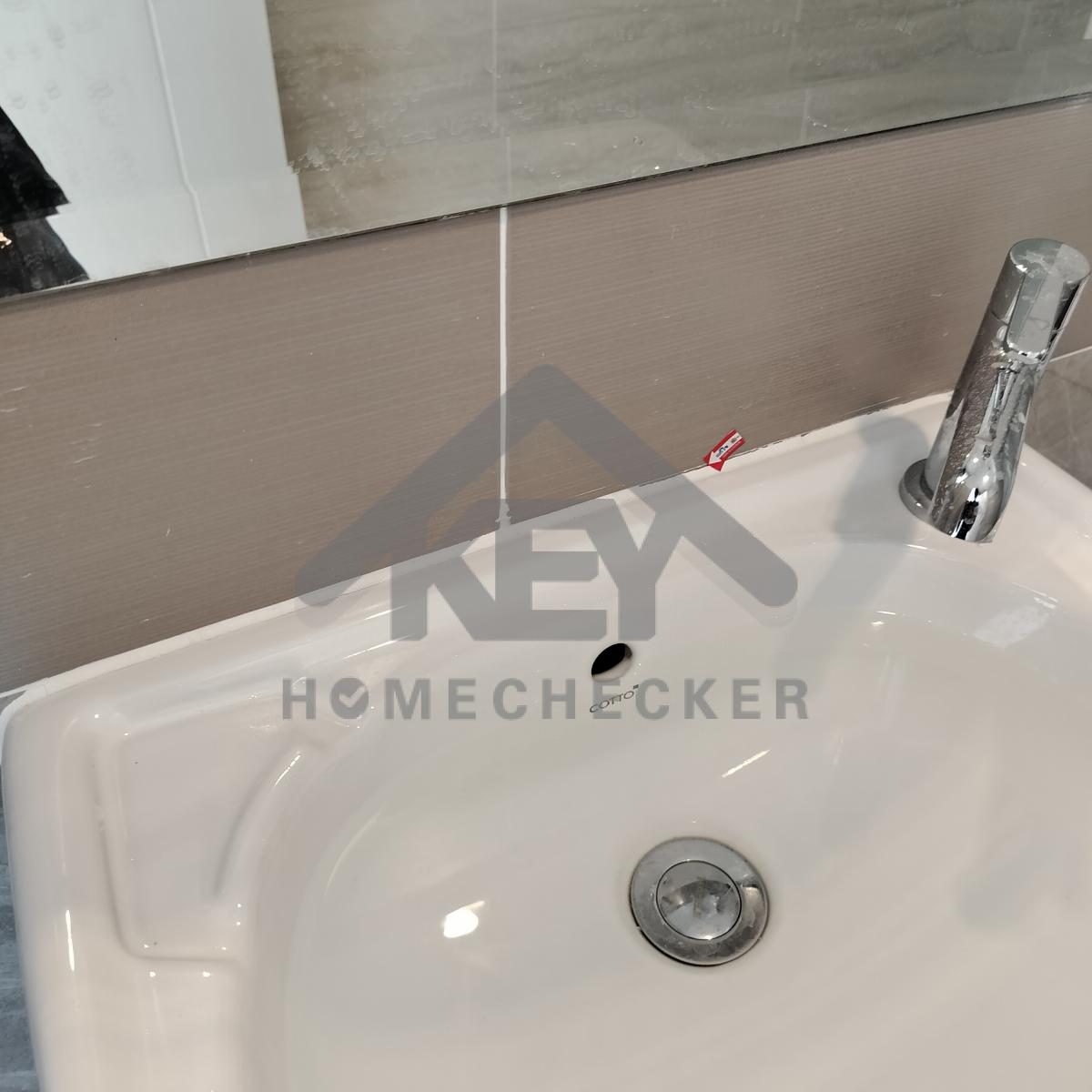

แก้ไข ใส่น๊อตหรือสกรูยึดล็อกอ่างล้างหน้าให้ครบ
แก้ไข ใส่น๊อตหรือสกรูยึดล็อกอ่างล้างหน้าให้ครบ
งานเรียบร้อยดี

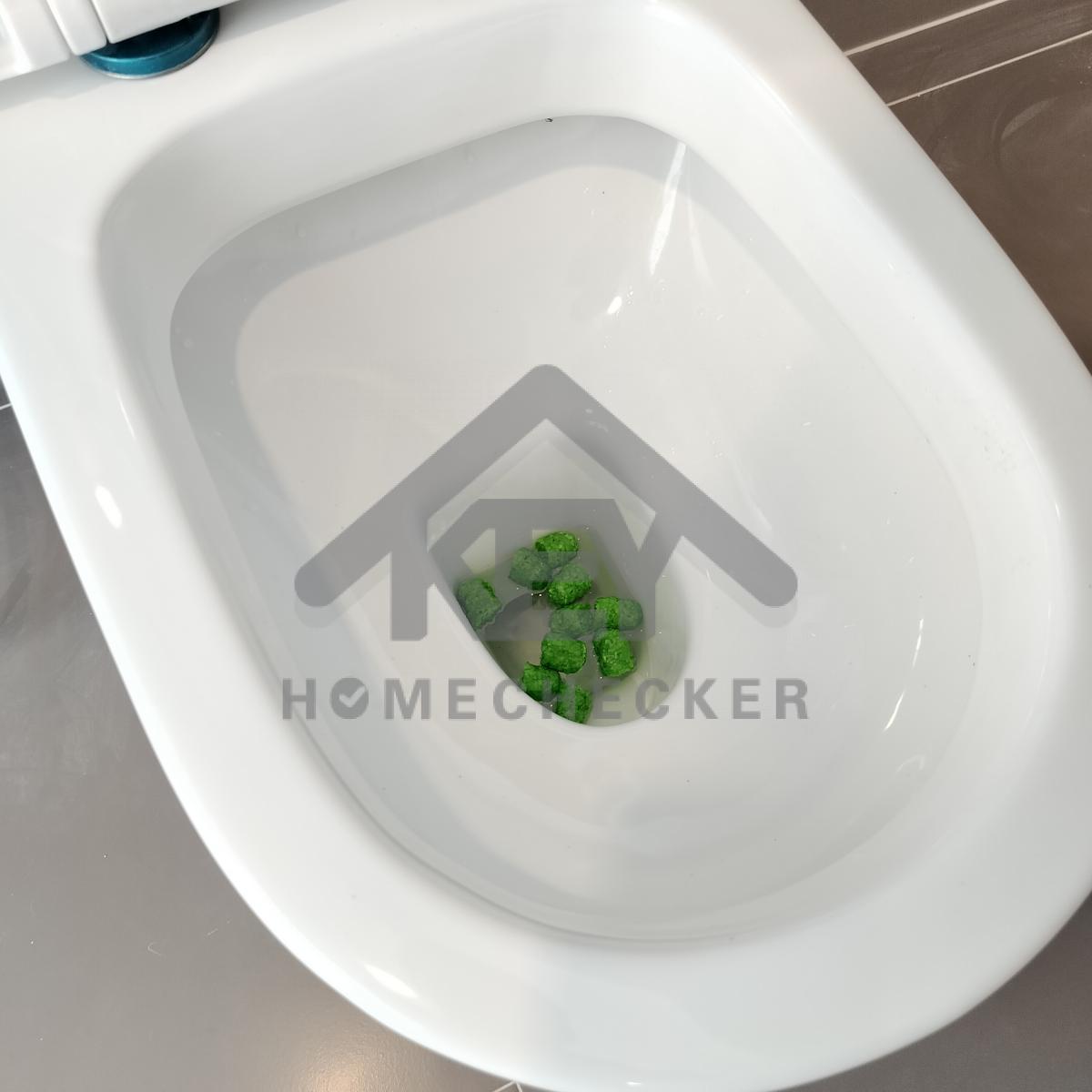

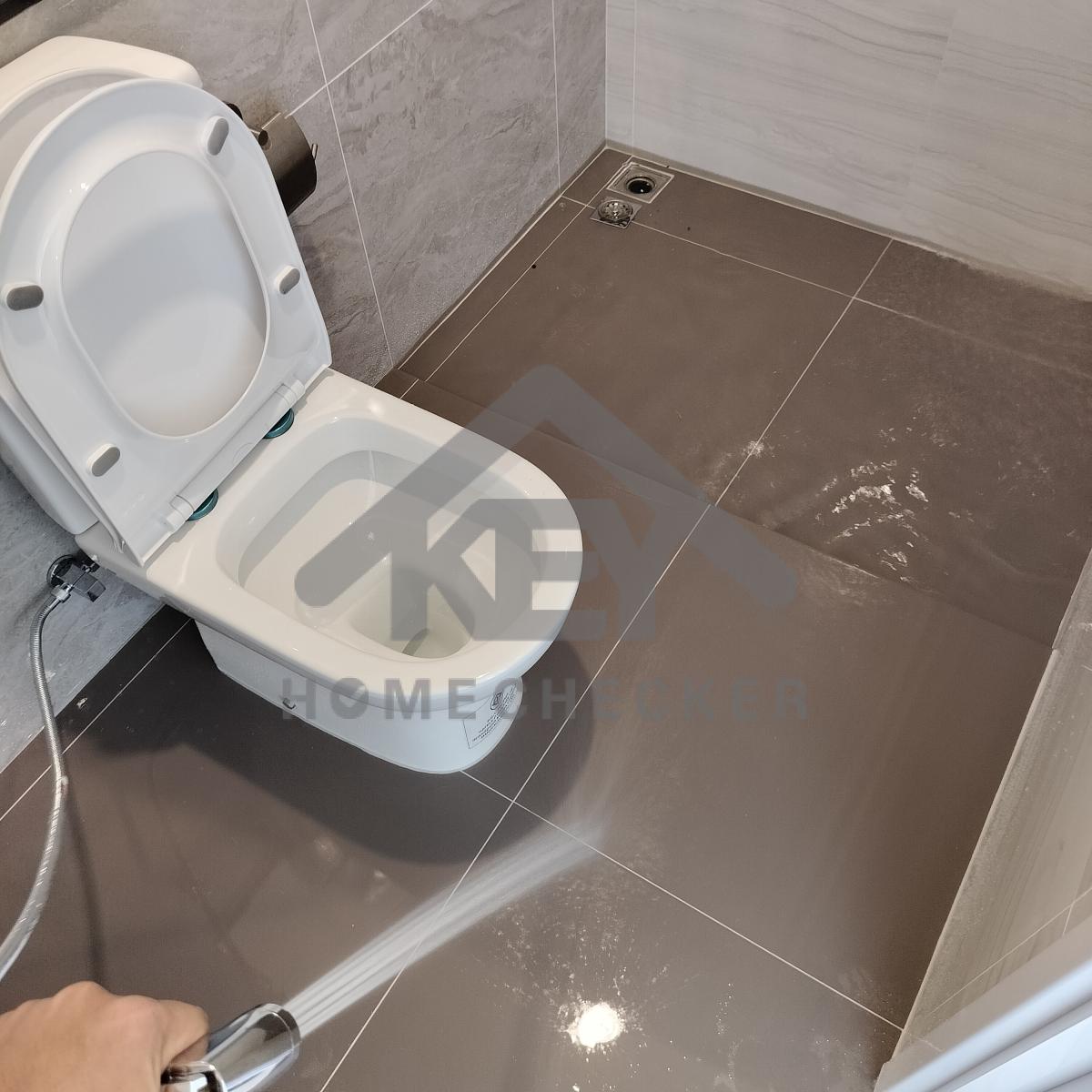

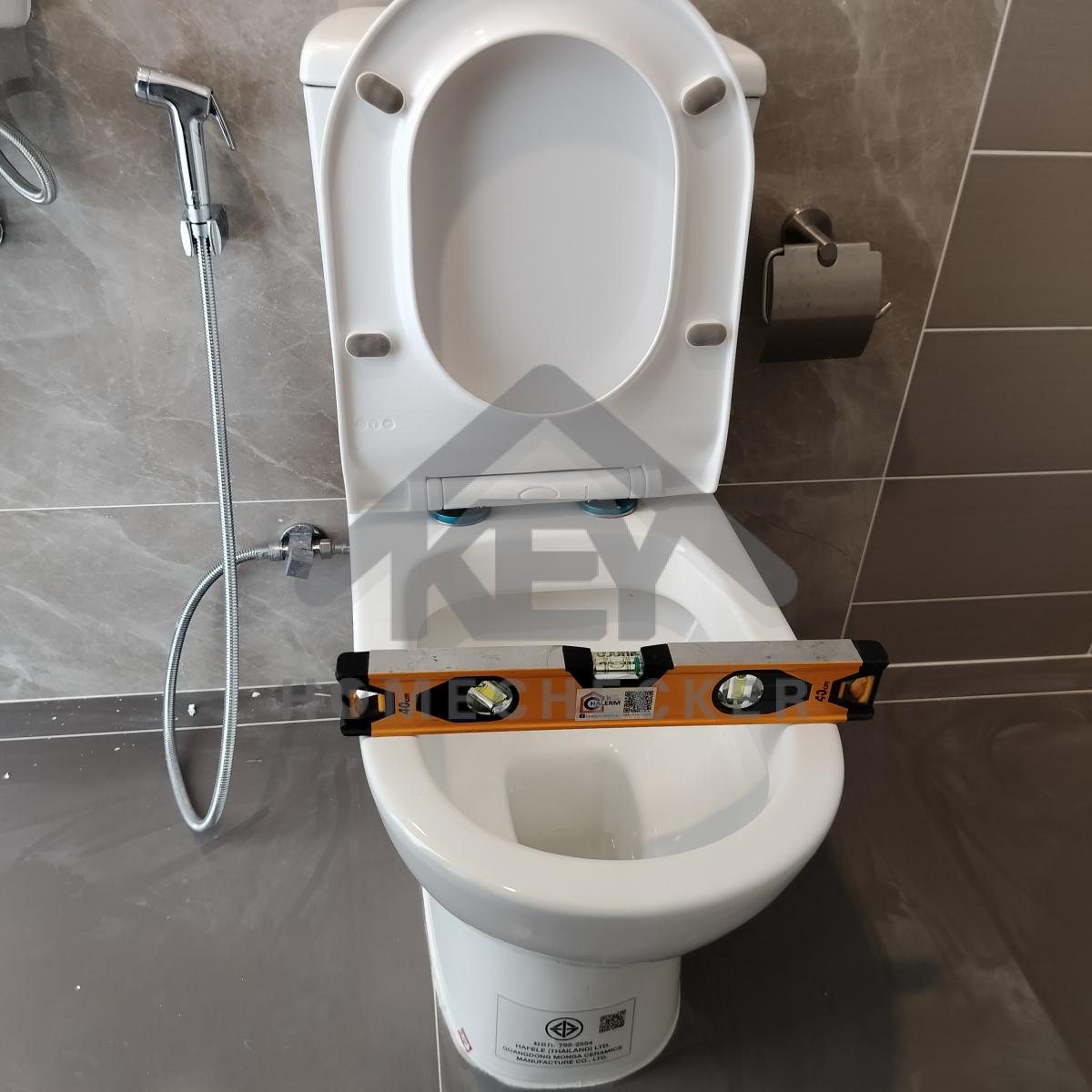

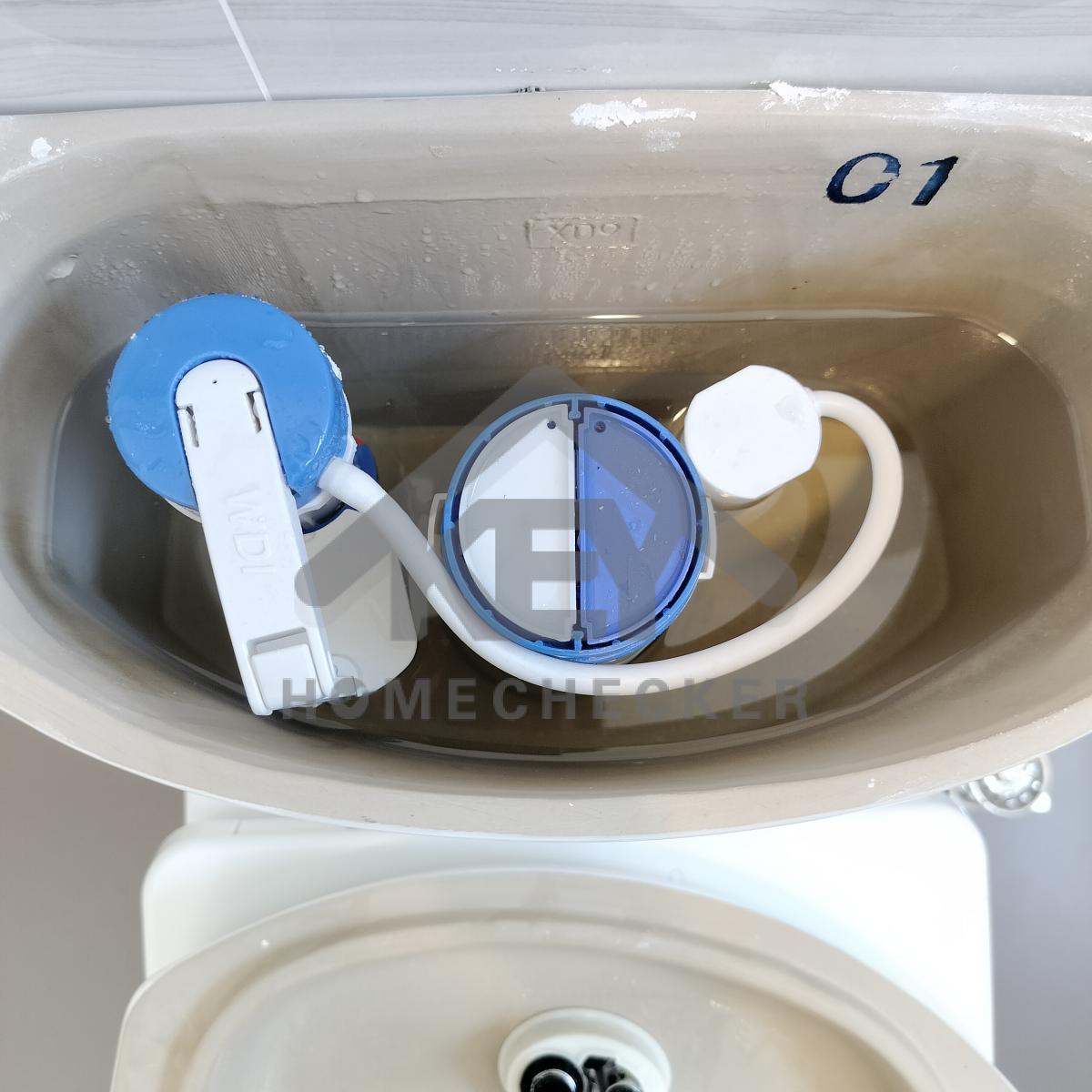

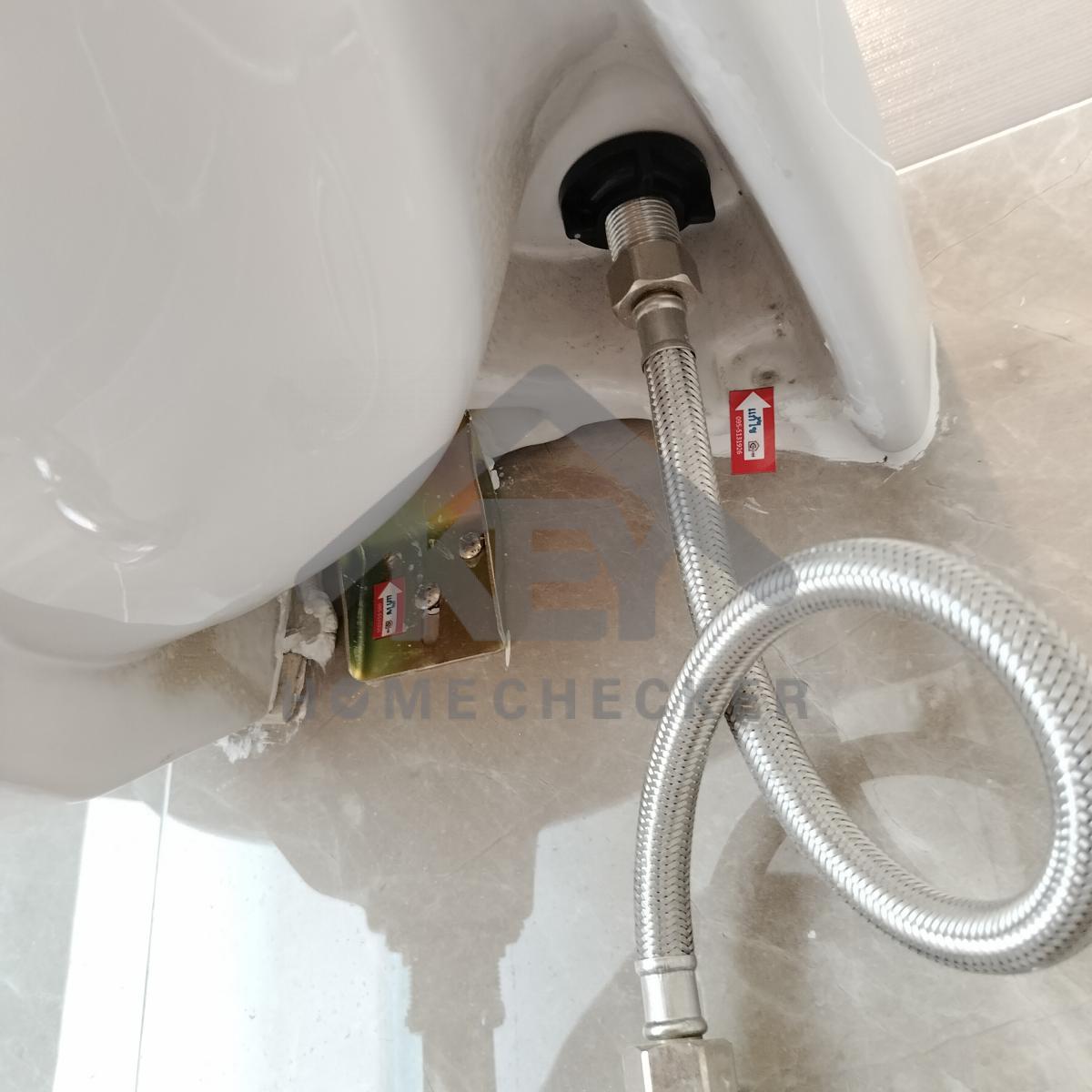

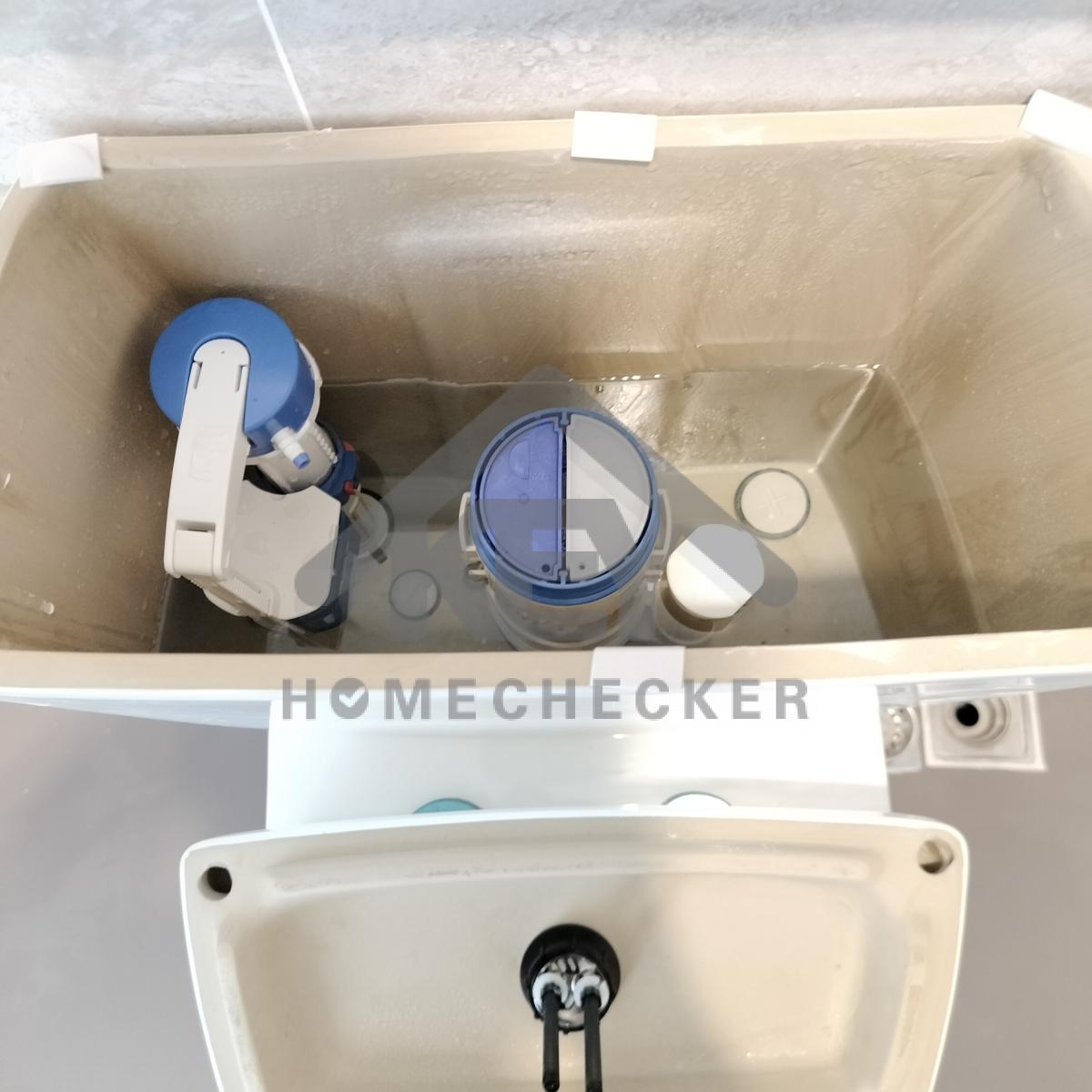

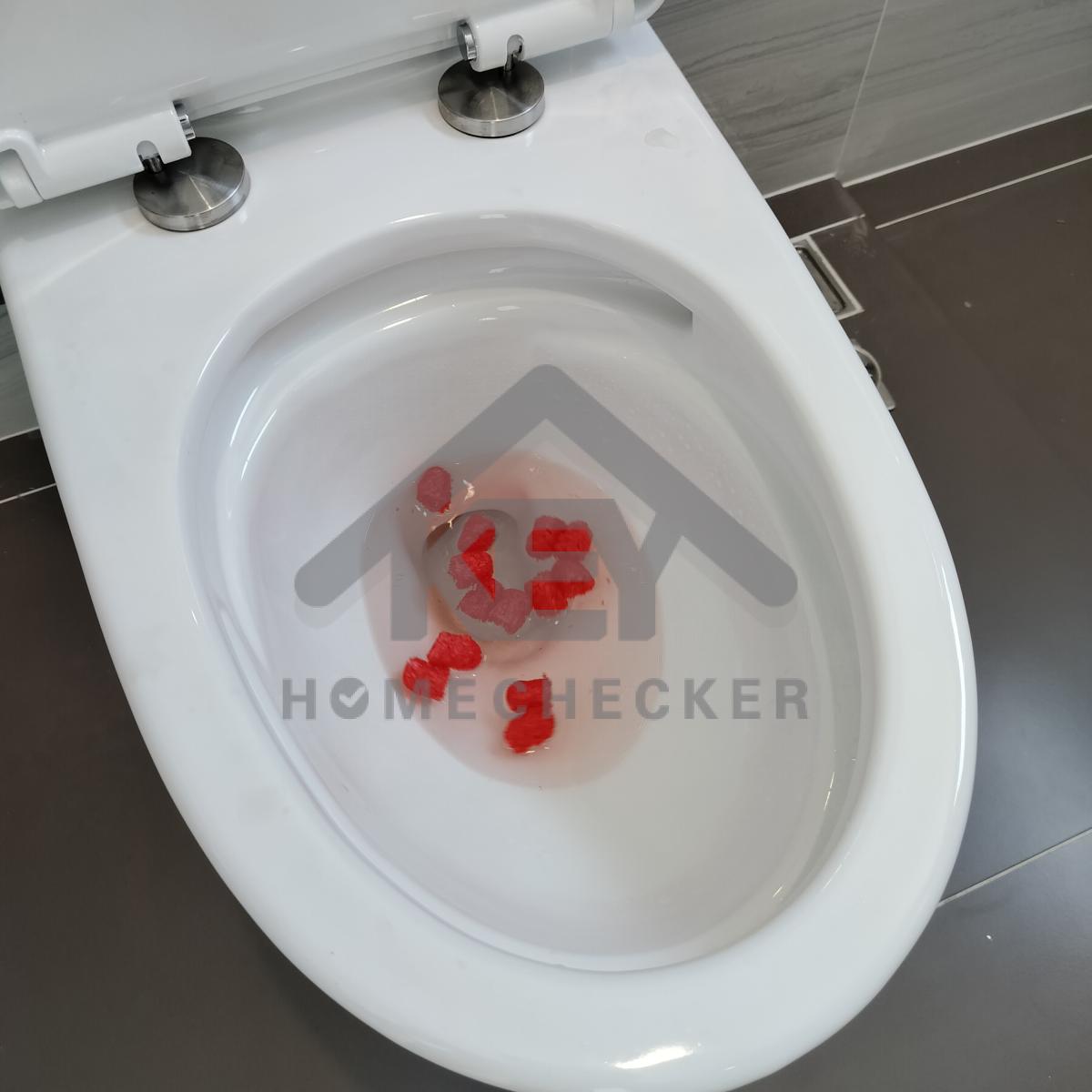

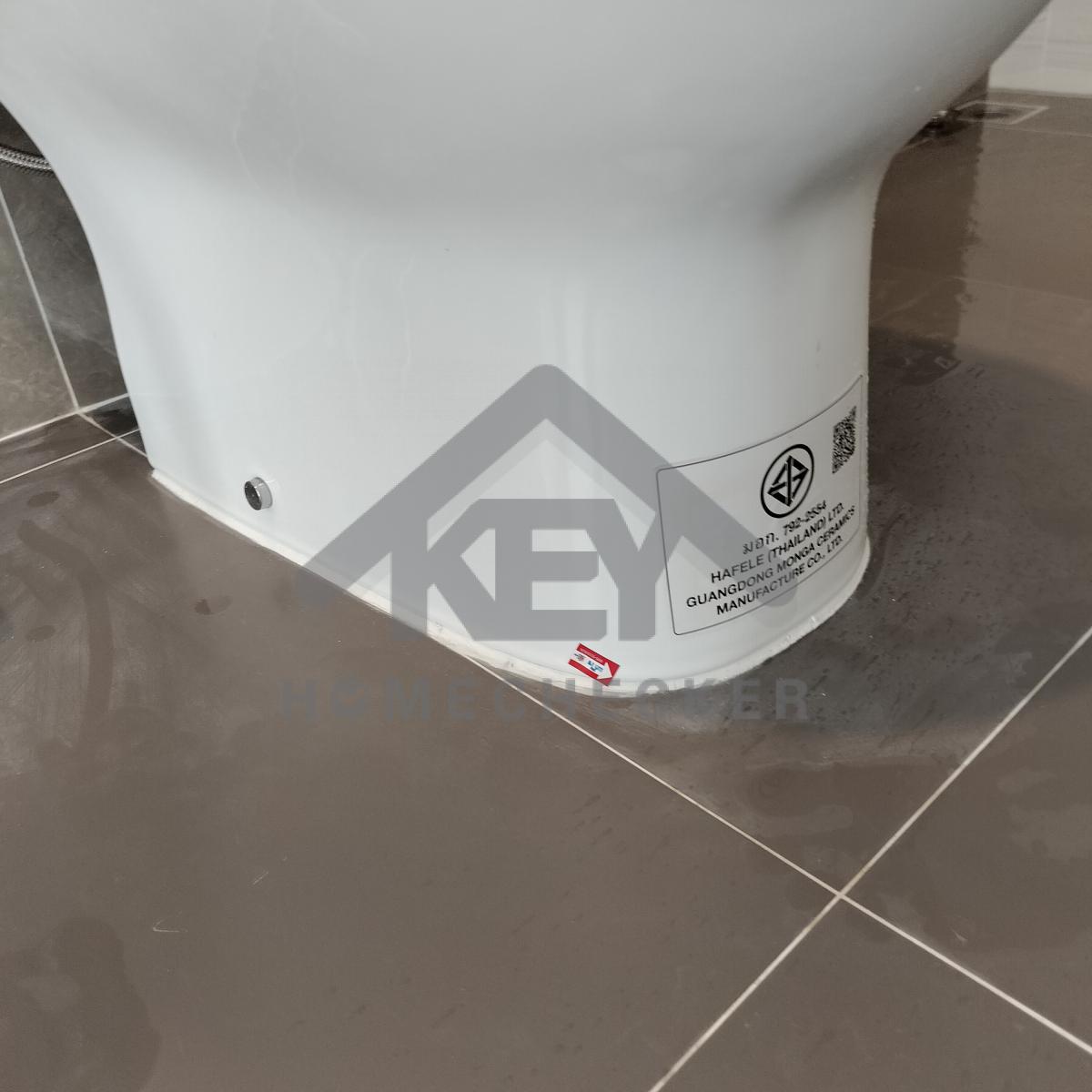

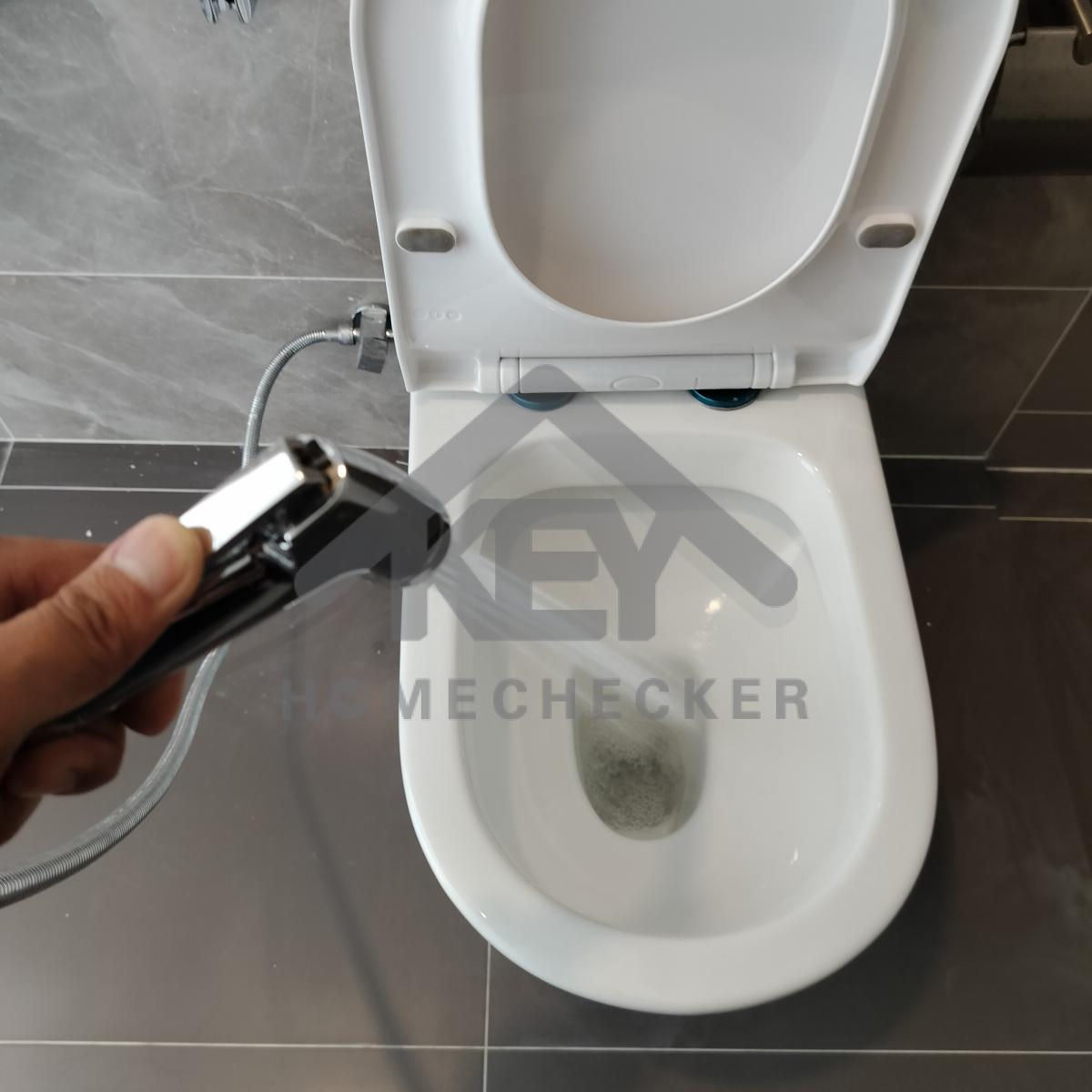

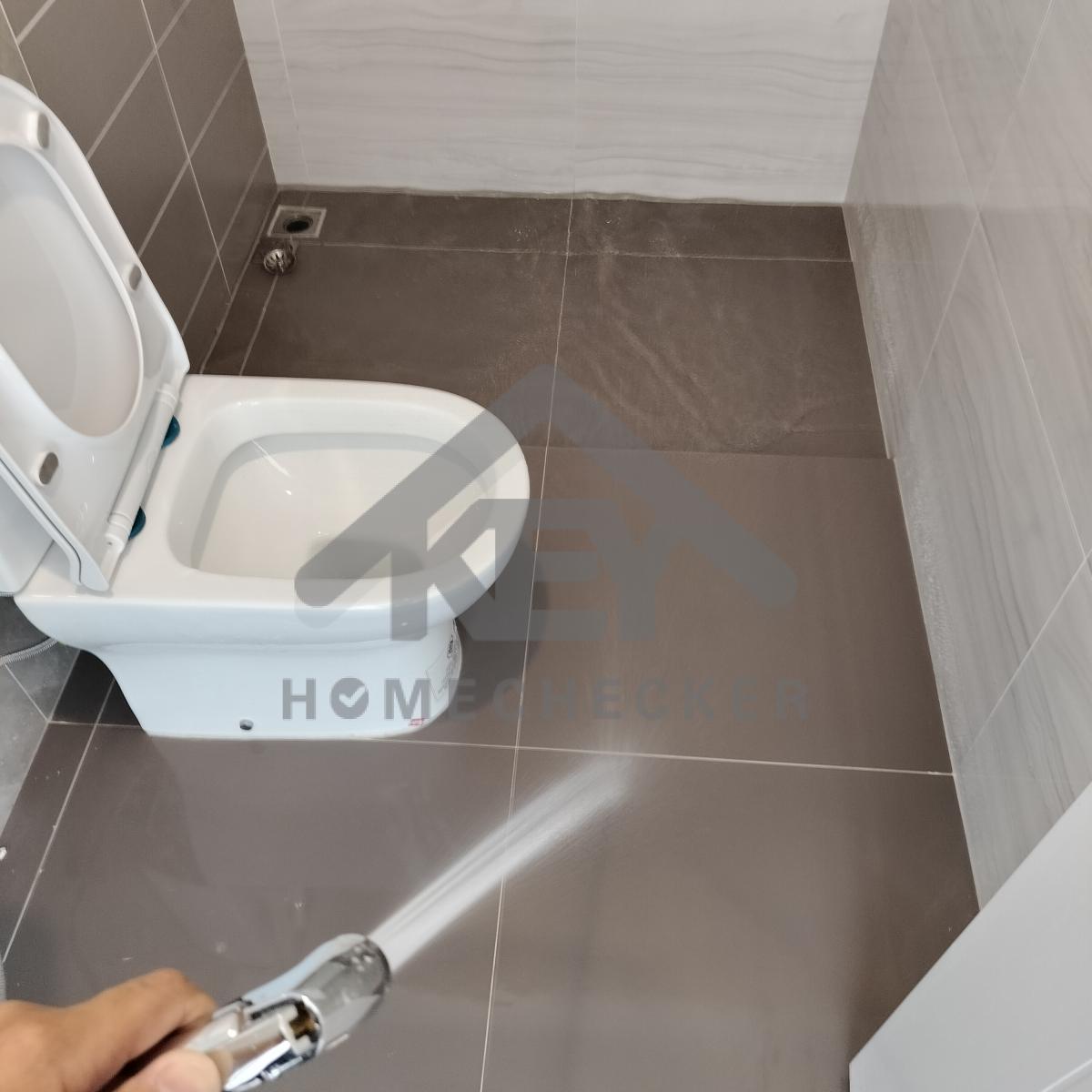

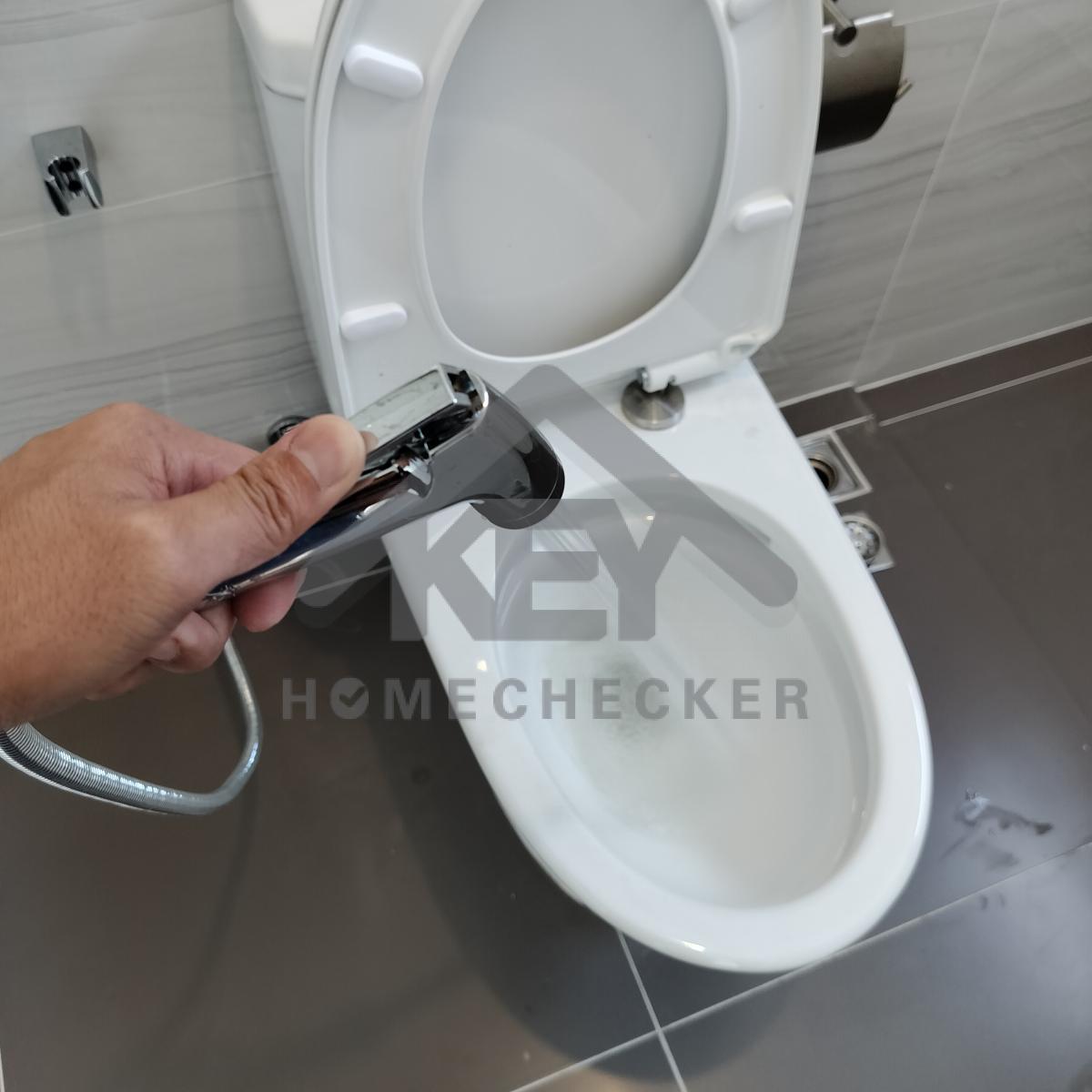

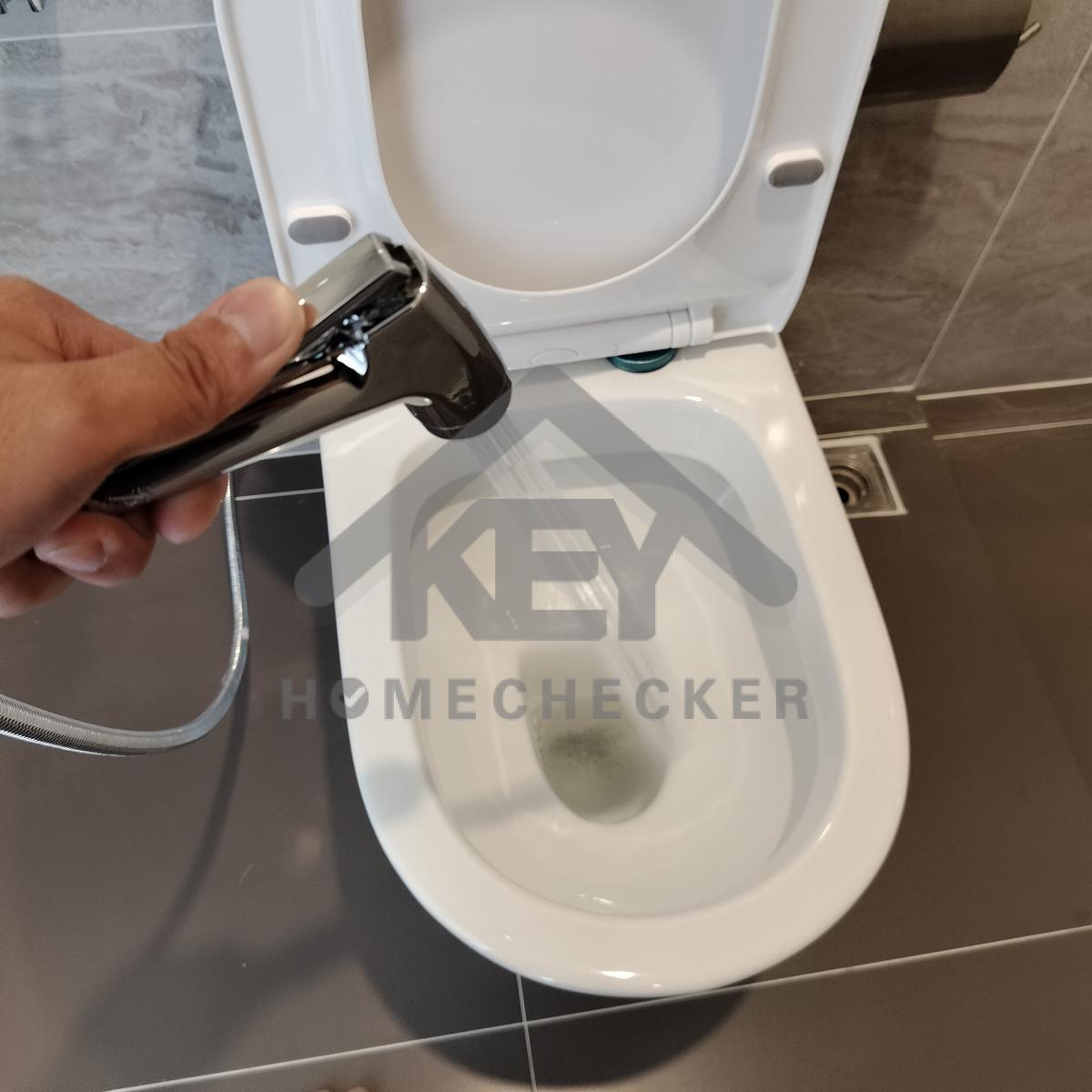

ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี

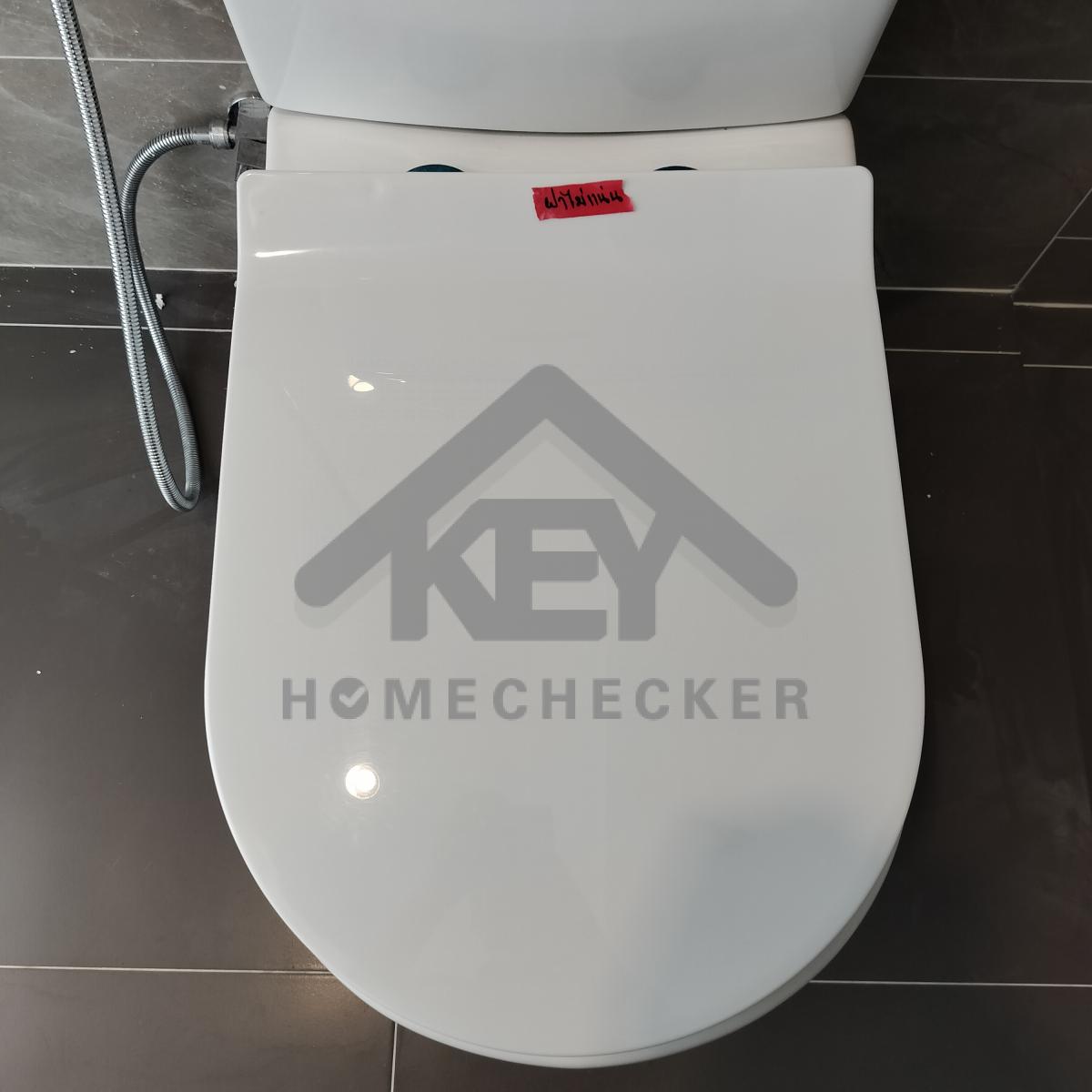

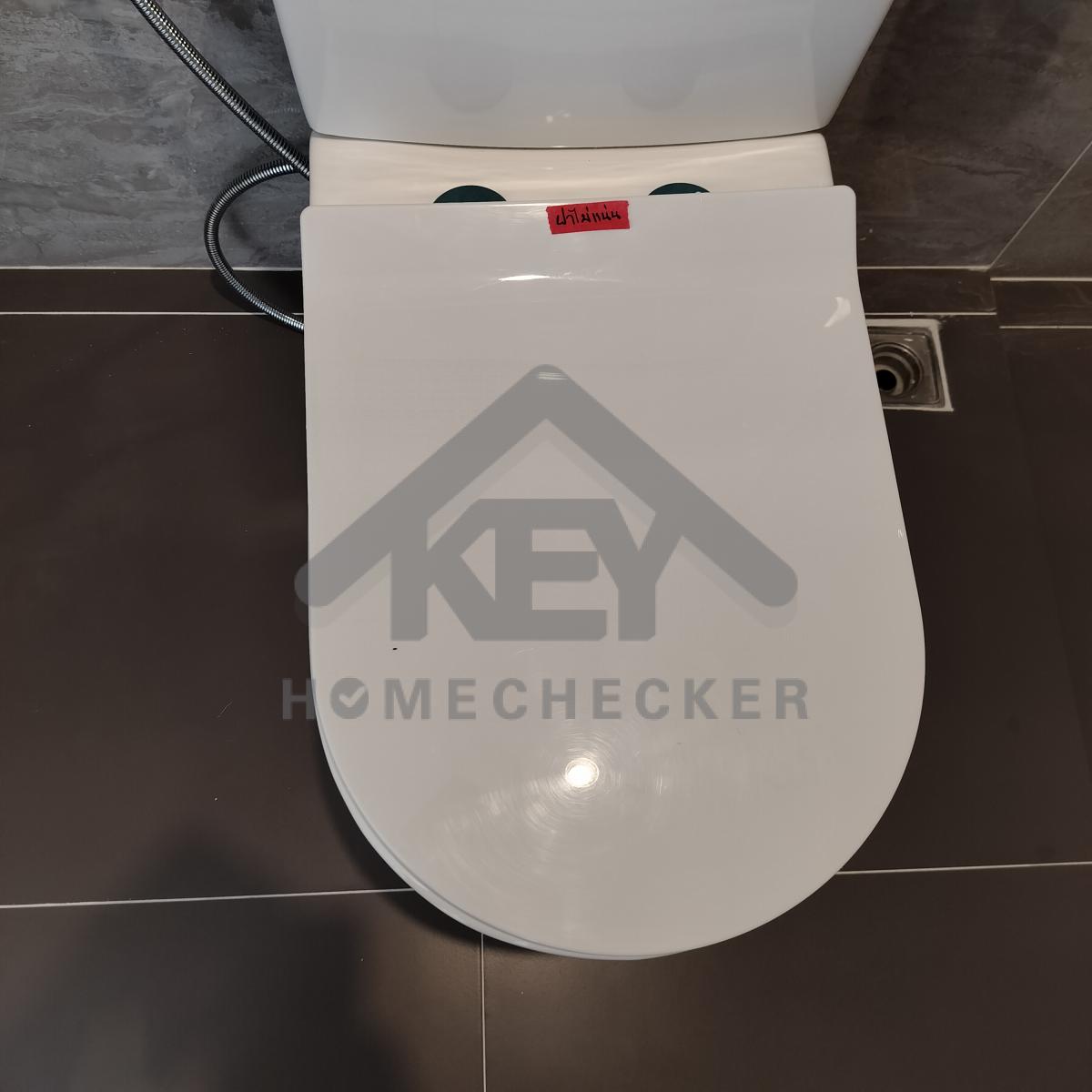

แก้ไข ปรับฝารองนั่งให้ตรงและติดตั้งให้แน่นหนา
แก้ไข ติดตั้งหม้อพักน้ำให้แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวเก็บสีฝ้าเพดานให้เรียบร้อย

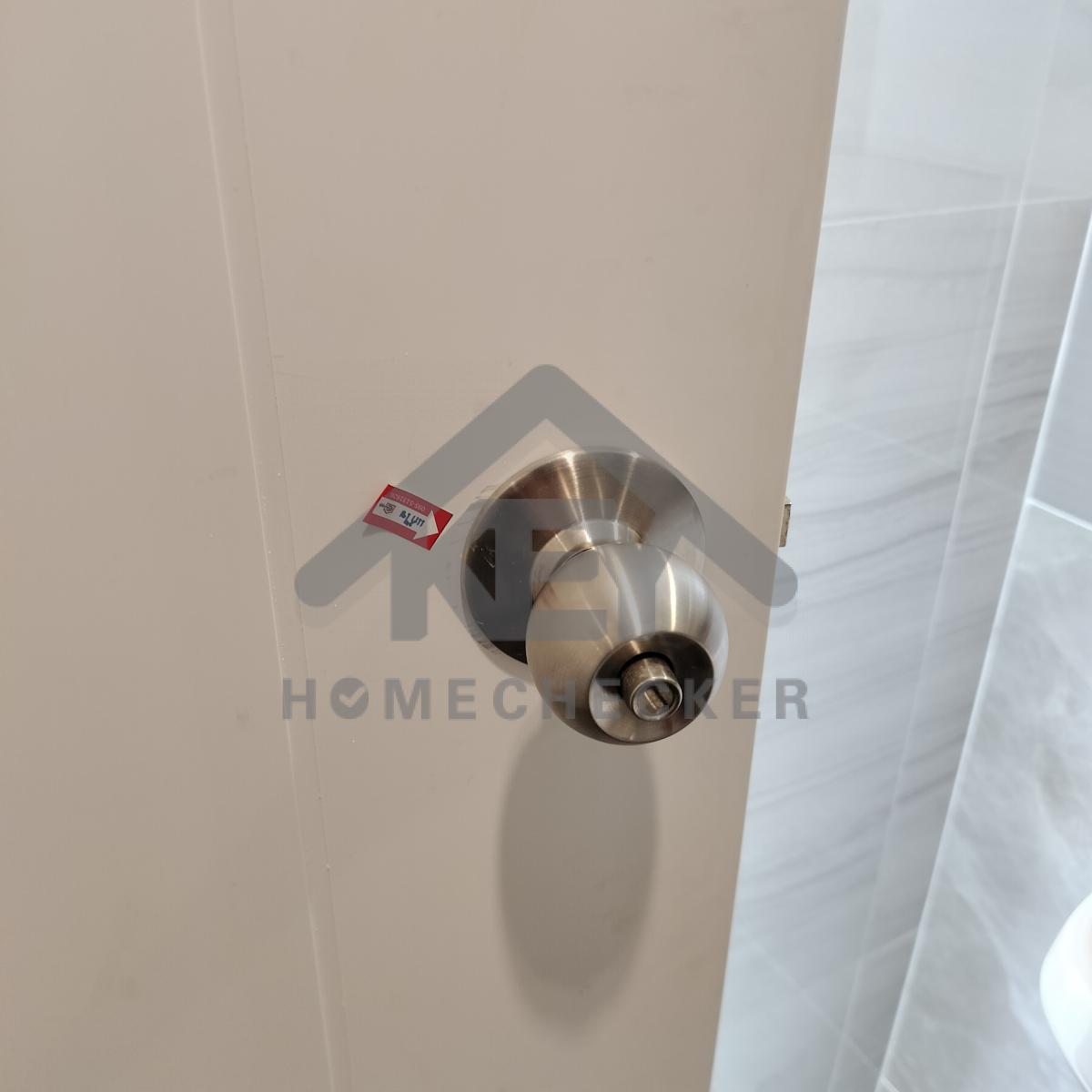

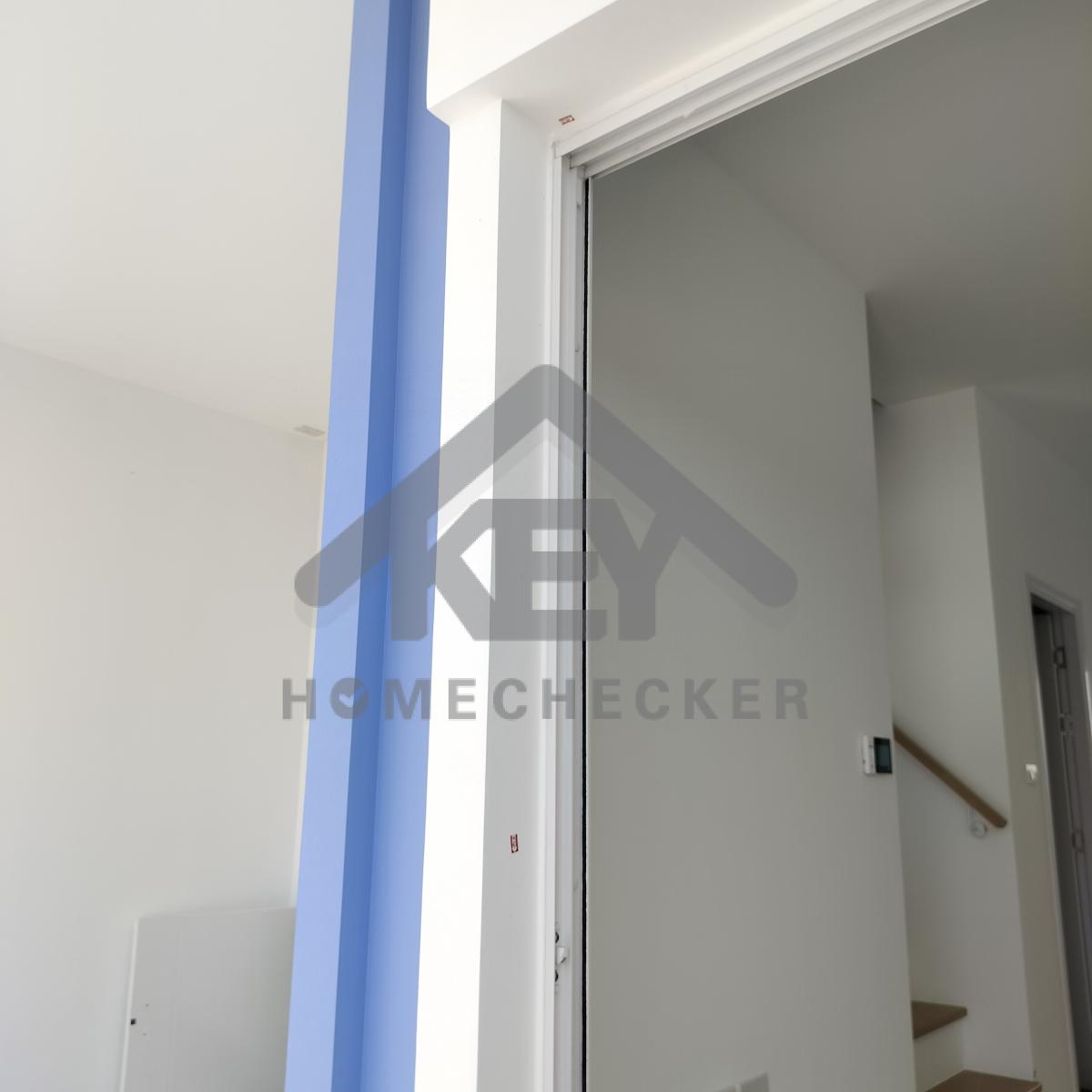

แก้ไข ทำความสะอาดเก็บรอยบานประตูให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบให้เรียบร้อย

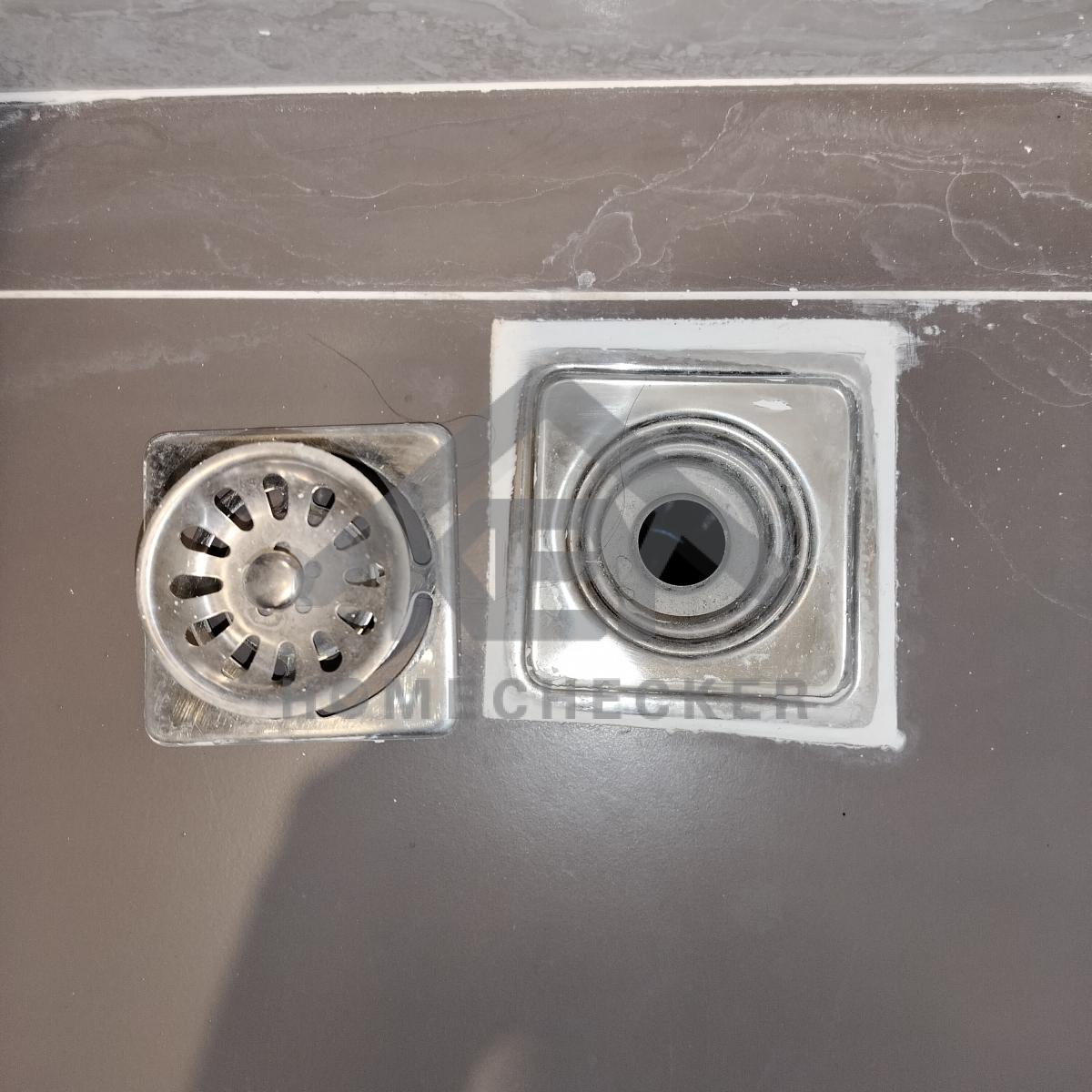

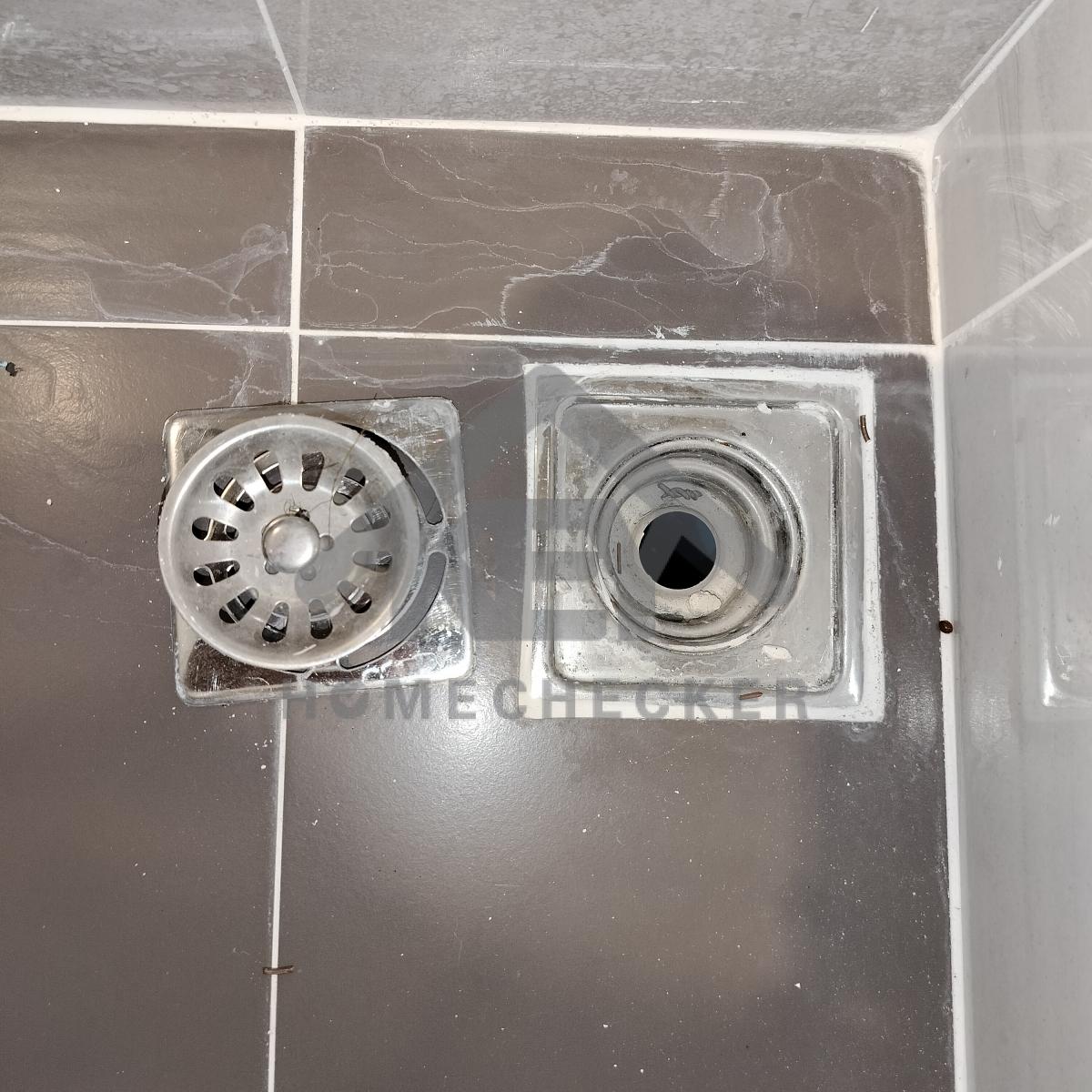

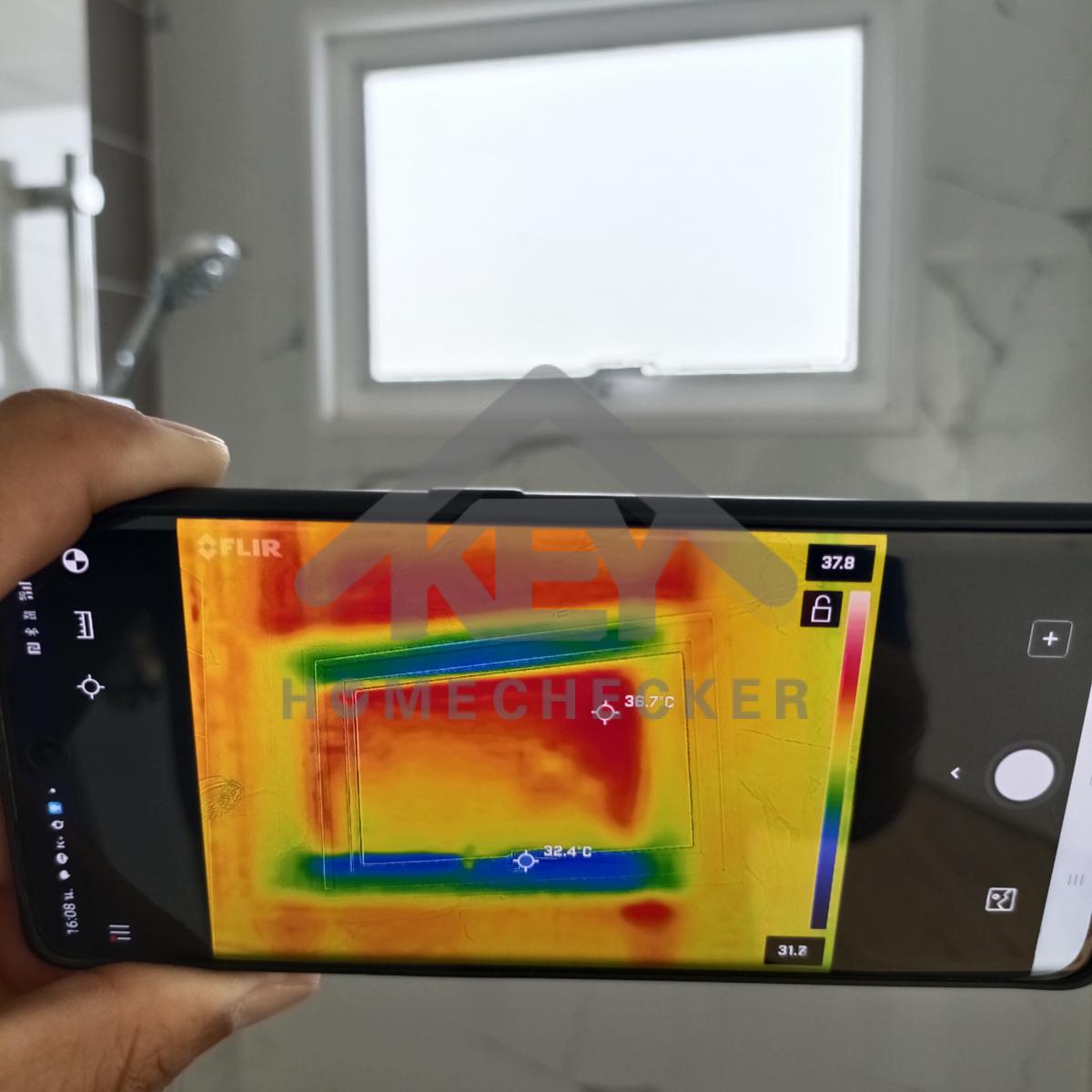

การระบายน้ำงานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

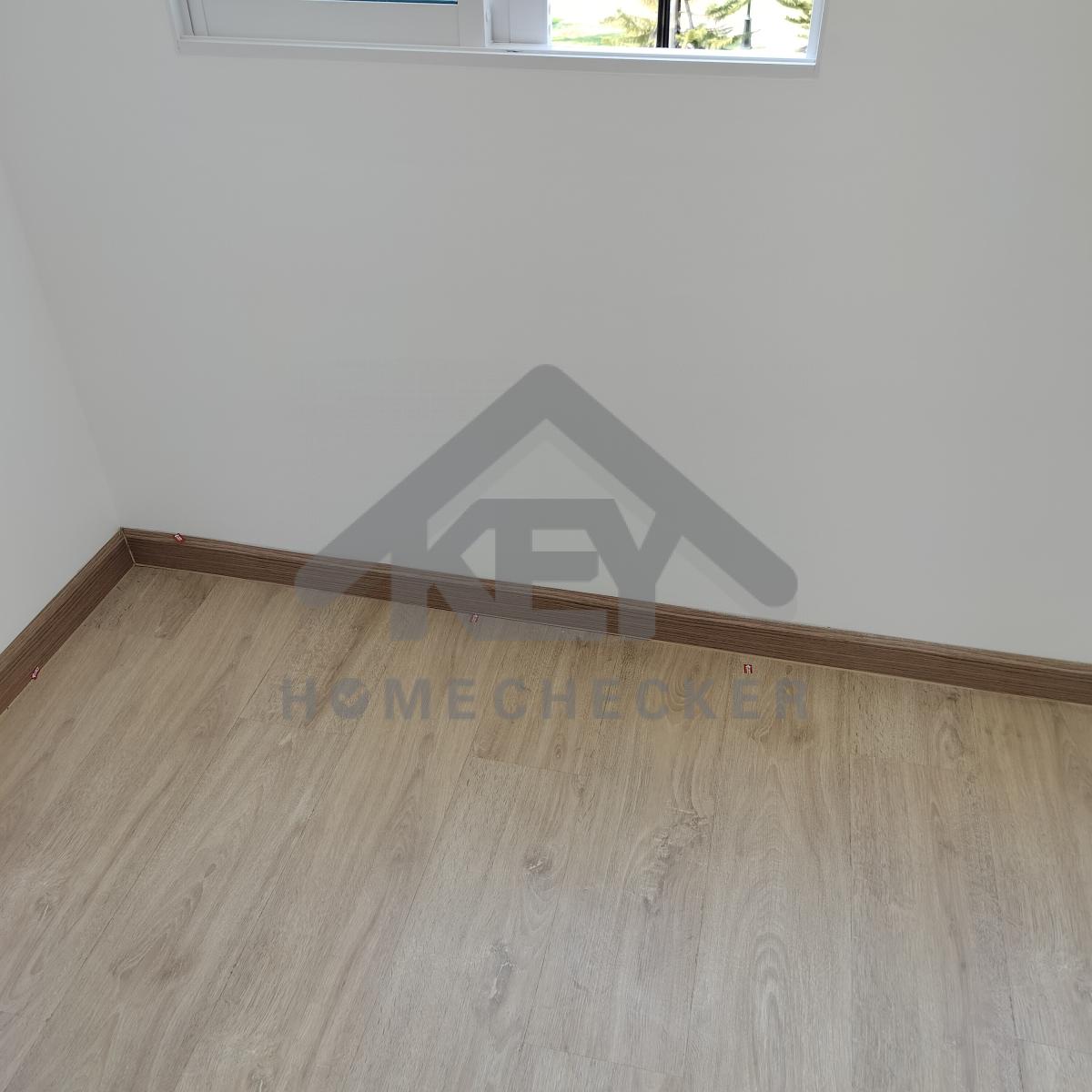

11. งานห้องนอนชั้น 2 (1)

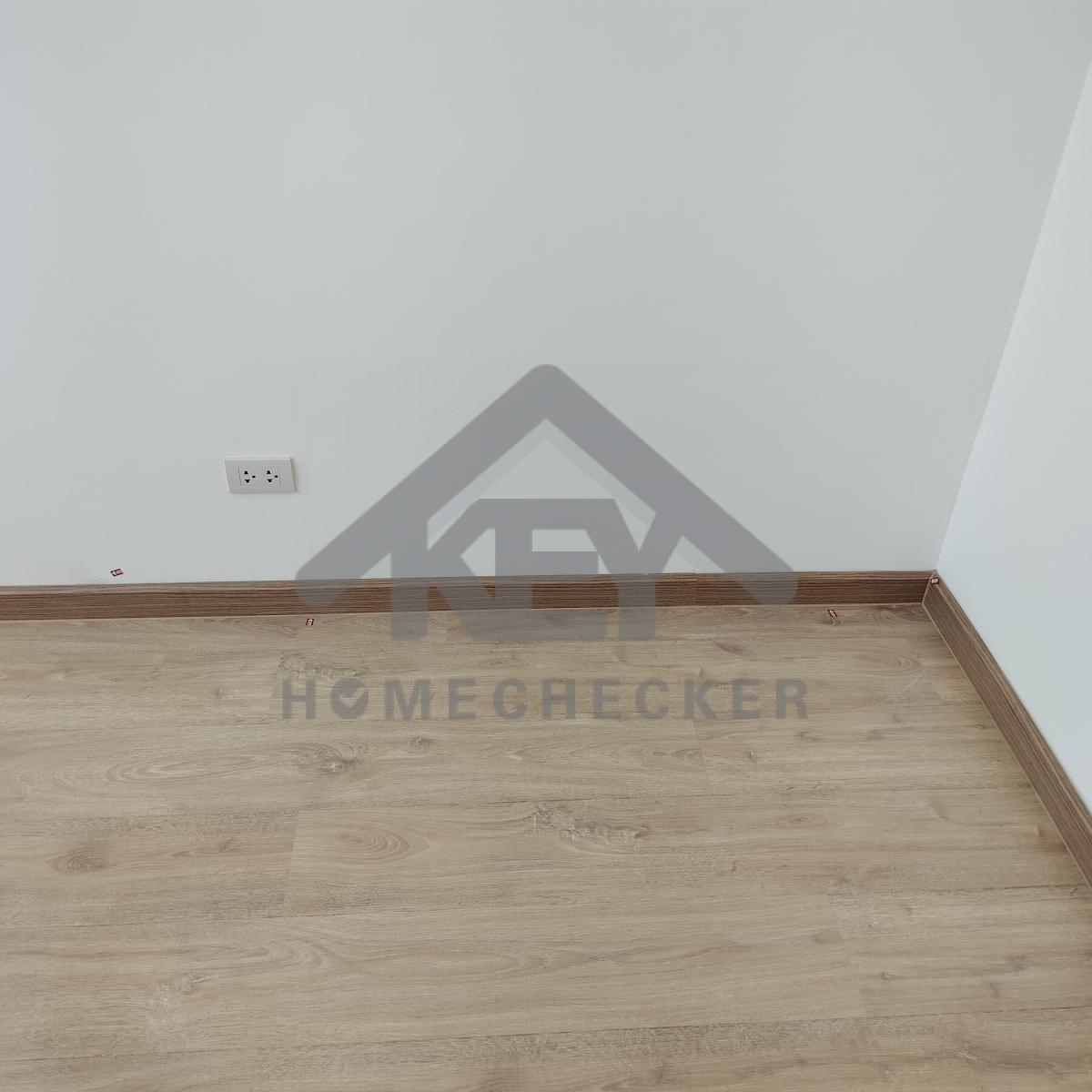

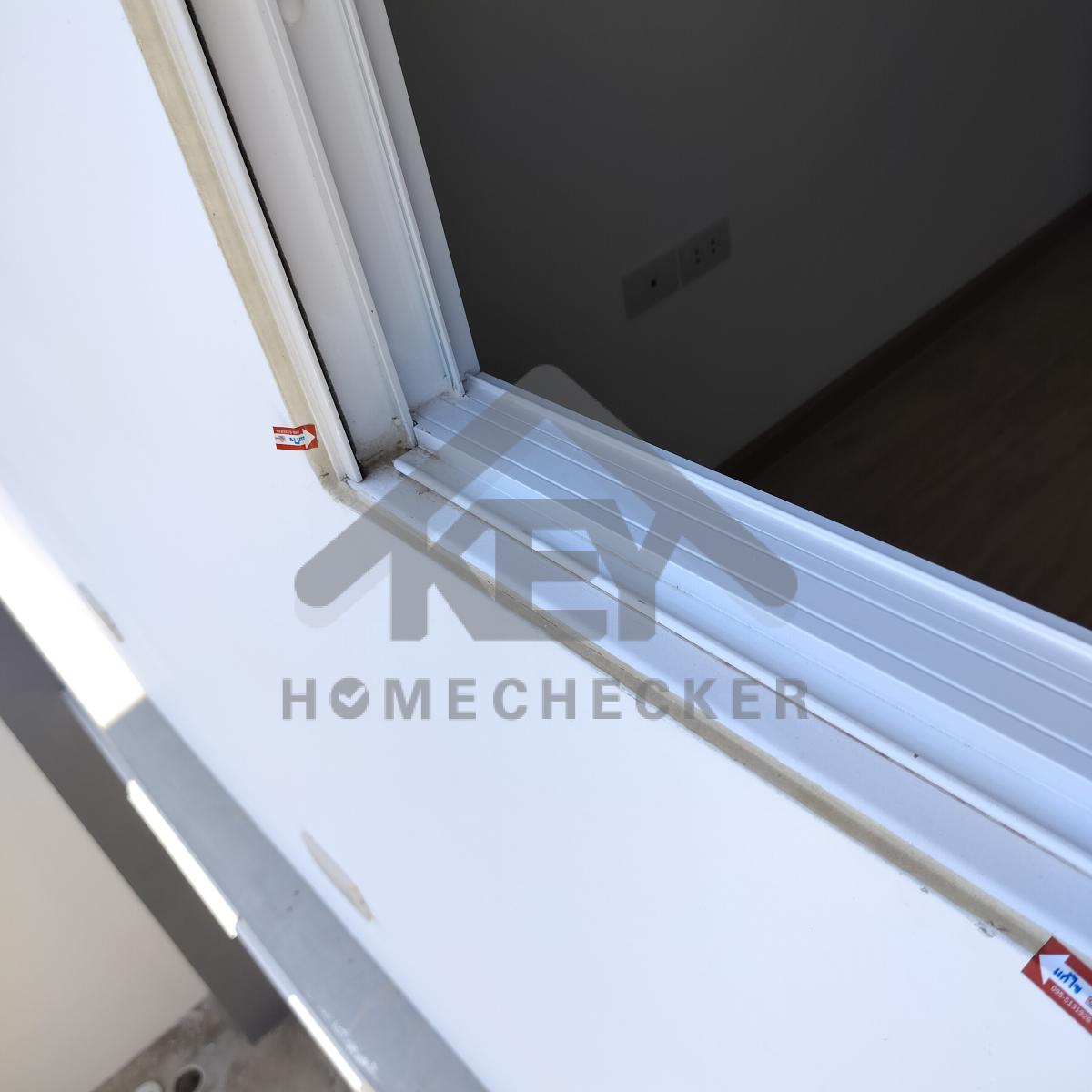

แก้ไข ทำความสะอาดเก็บสีขอบวงกบให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย

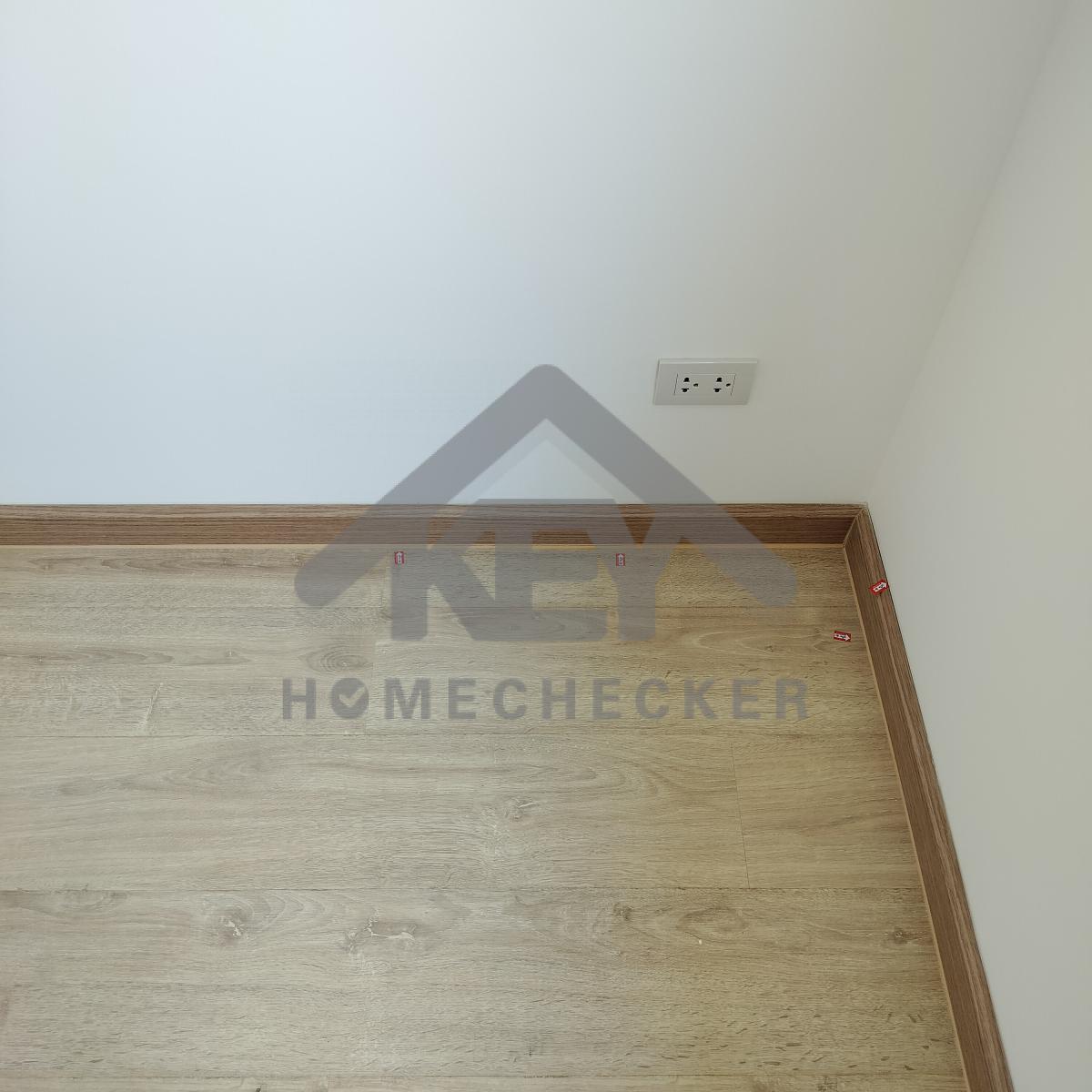

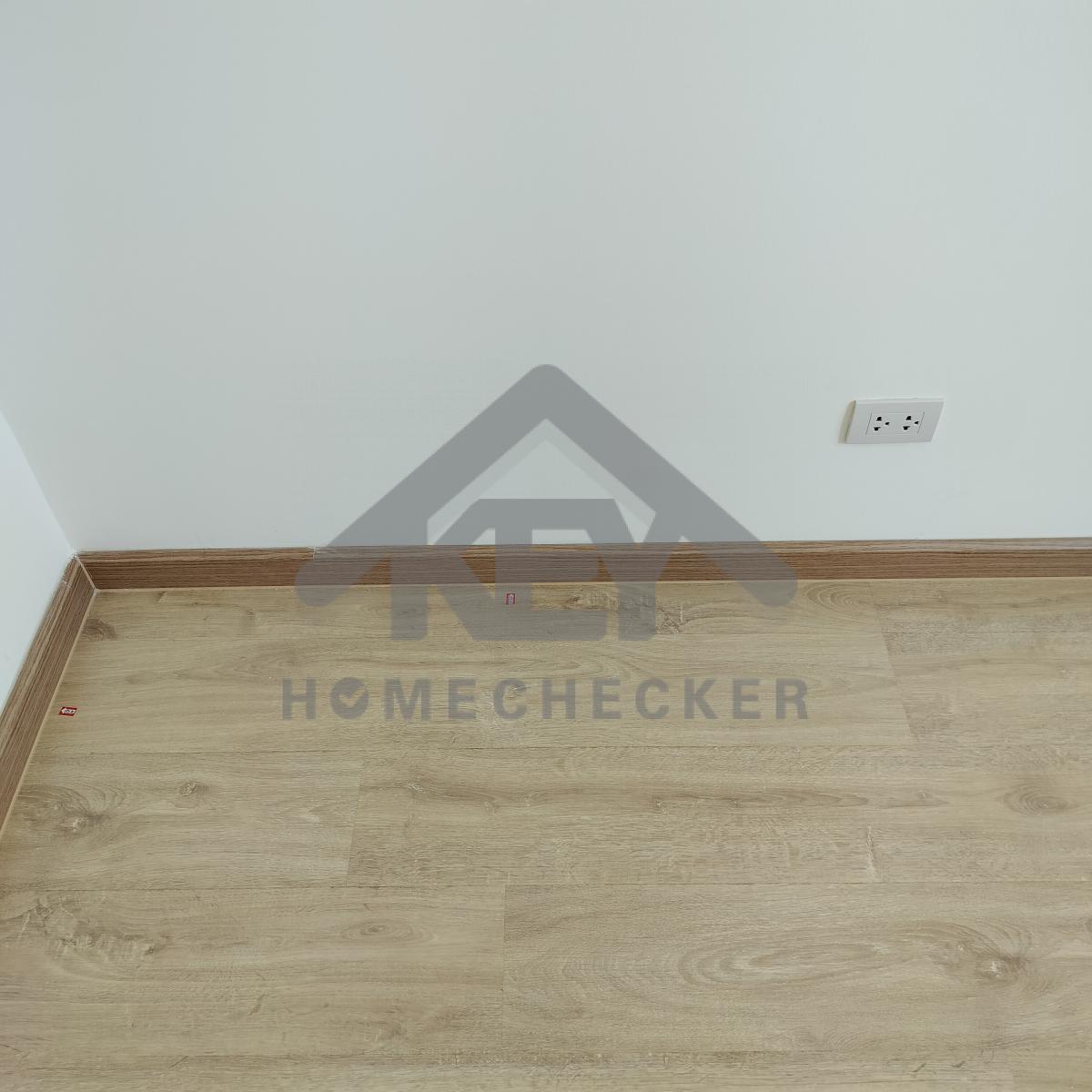

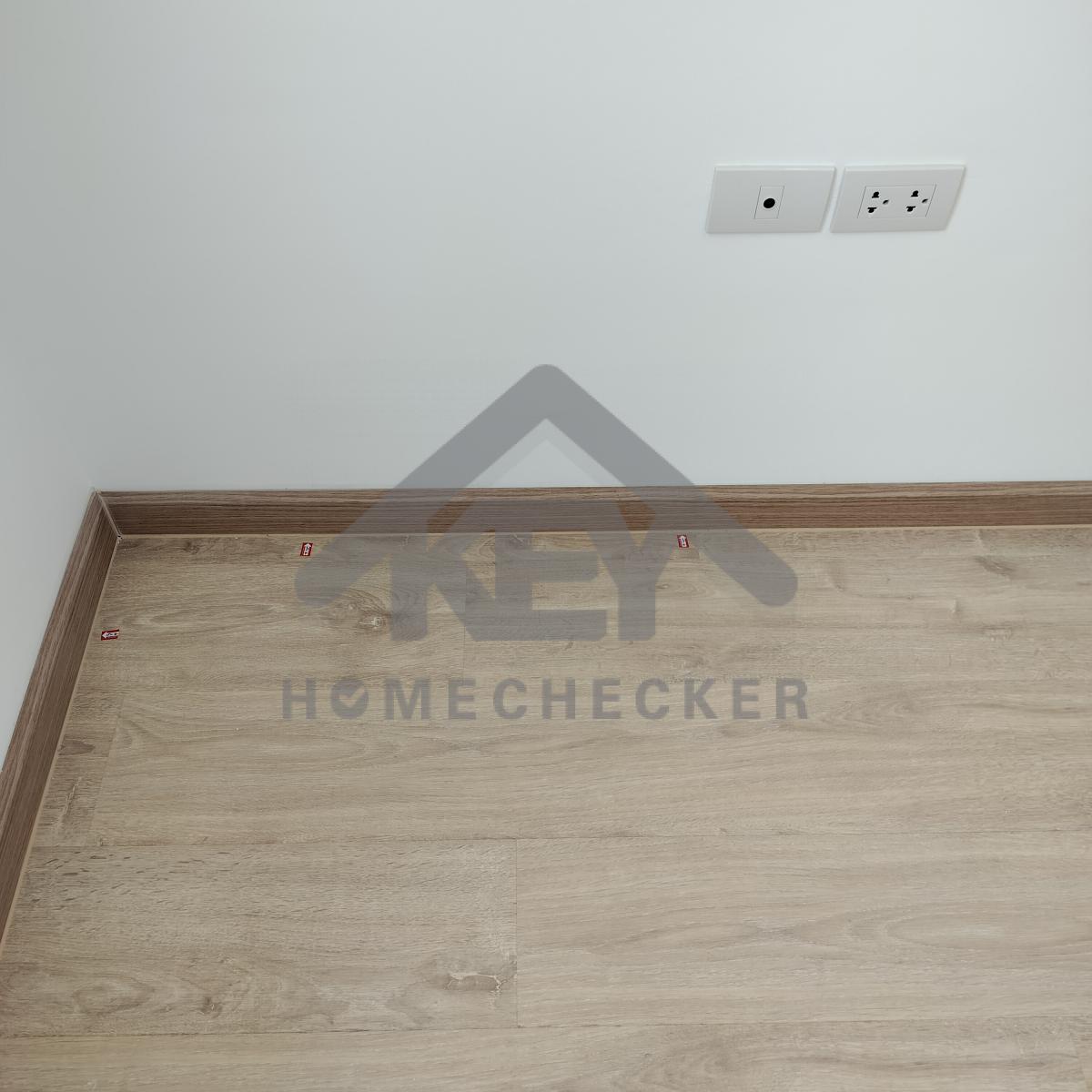

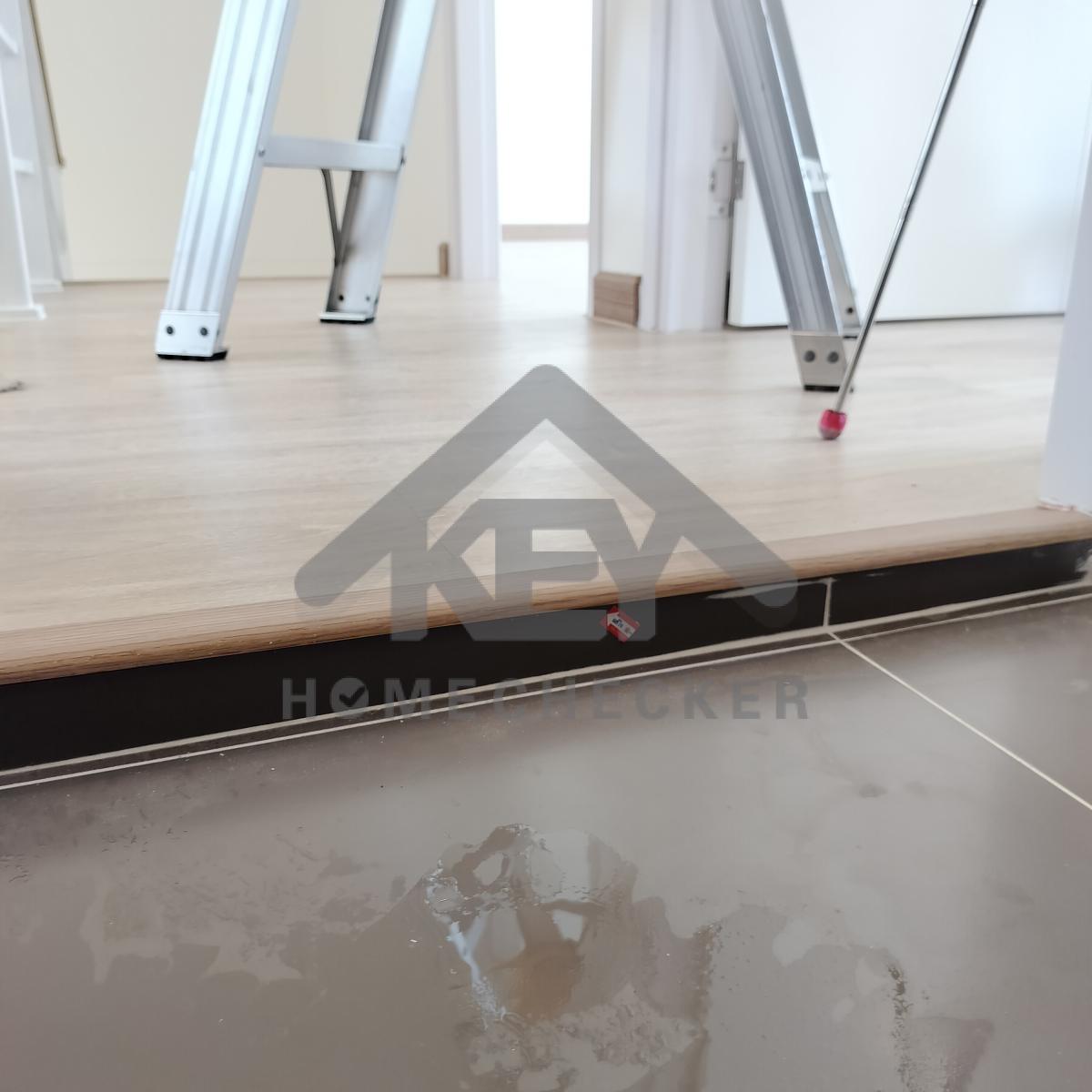

แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีขอบบัวผนังด้านนอกทั้งหมดให้เรียบร้อย

12. งานห้องนอนชั้น 2 (2)
แก้ไข เก็บซิลิโคนเก็บสีขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบและขอบบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีบัวผนังด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย
13. งานห้องนอนชั้น 2 (3)
แก้ไข เก็บซิลิโคนขอบวงกบให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบประตูให้เรียบร้อย

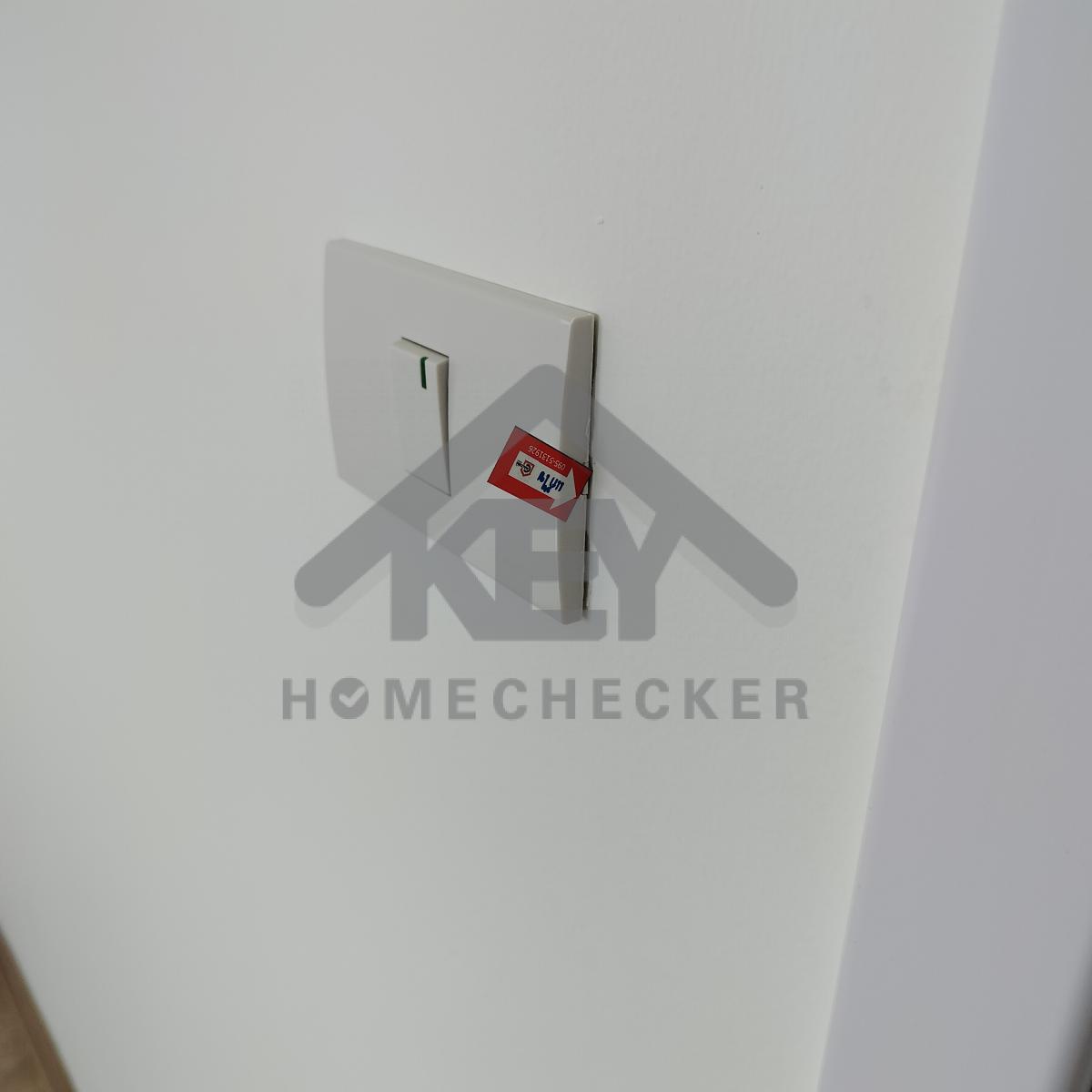

แก้ไข ติดตั้งบล็อกสวิตช์ไฟให้สนิท
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บซิลิโคนหรือแด๊ป ขอบพื้นและขอบบัวพื้นทั้งหมดให้เรียบร้อย

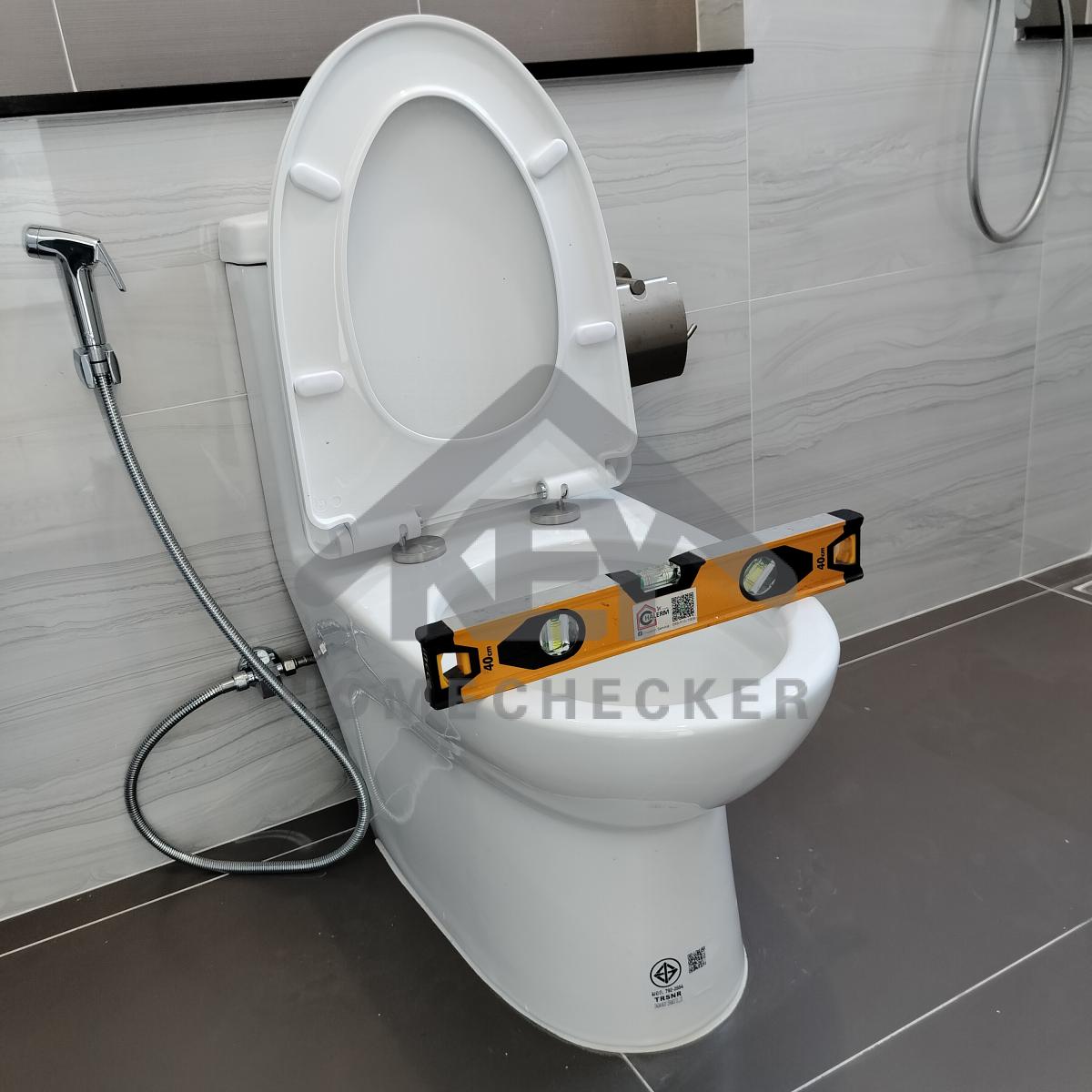

14. งานห้องน้ำชั้น 2 (1)
งานเรียบร้อยดี
แก้ไข ขยับติดตั้งก๊อกน้ำให้ตรงช่อง
แก้ไข ทำความสะอาดยาแนวให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

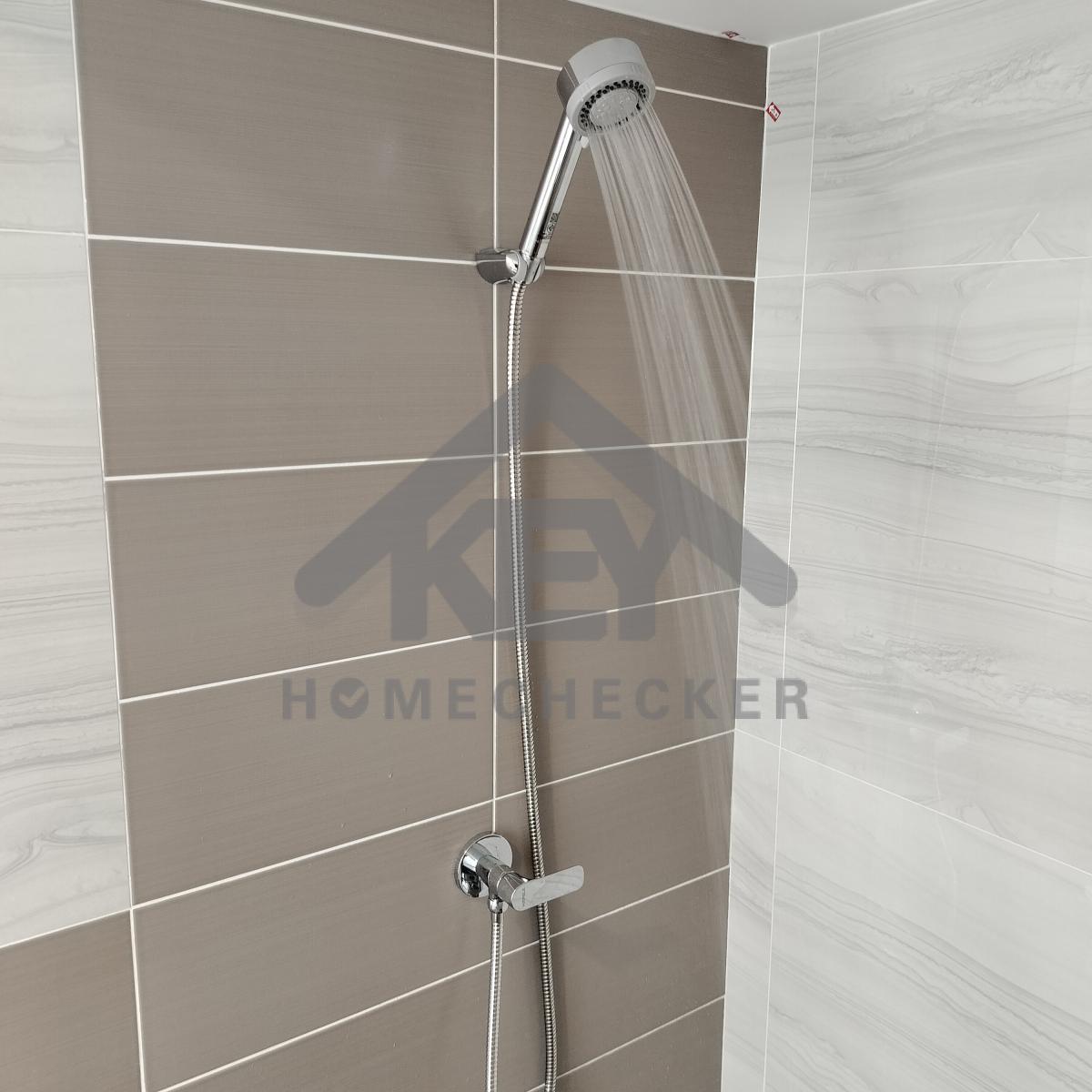

แก้ไข ติดตั้งฝาครอบวาล์วฝักบัวและเก็บซิลิโคนให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย

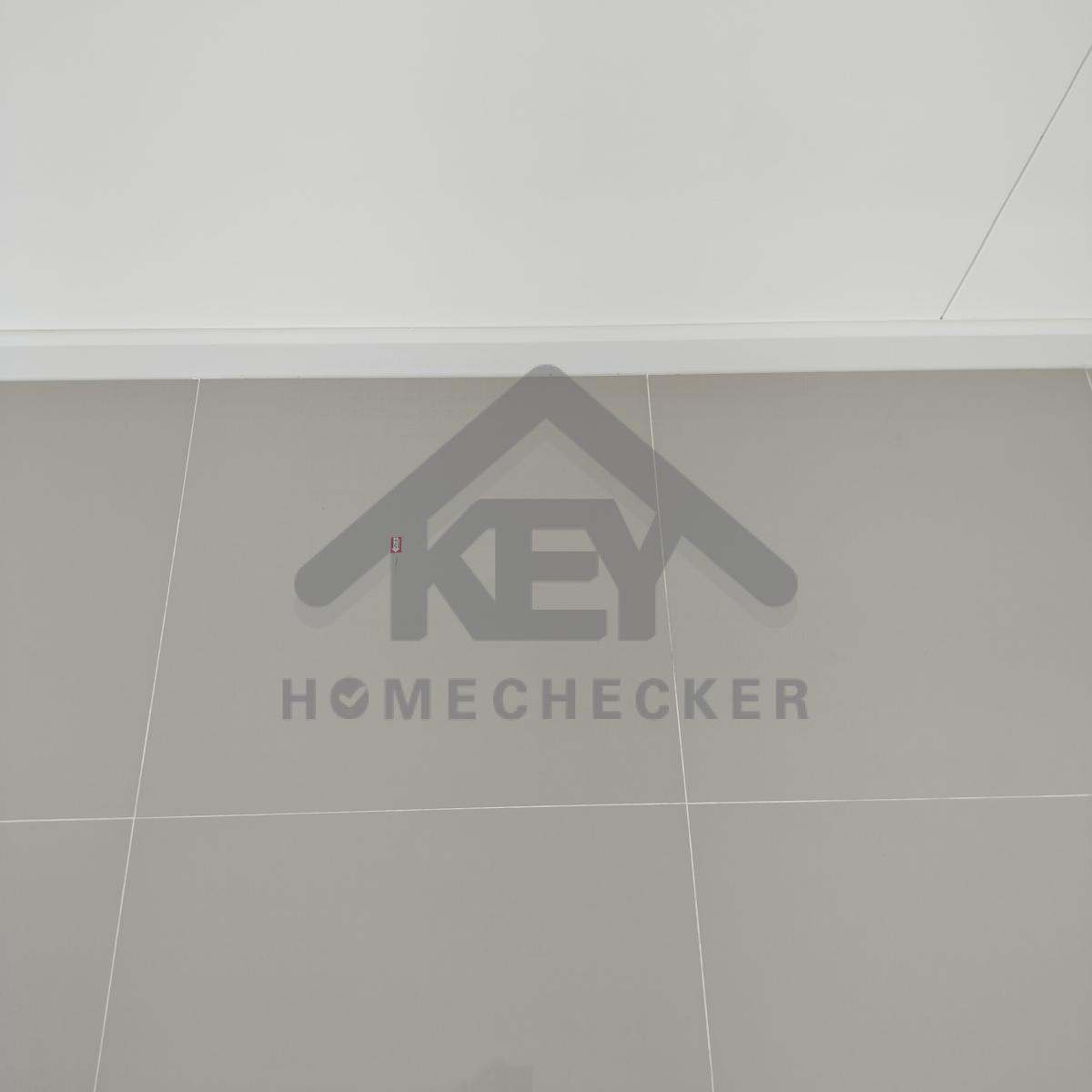

แก้ไข เก็บรอยแตกร้าวเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บซิลิโคนใต้ขอบตัวจบพื้นให้เรียบร้อย

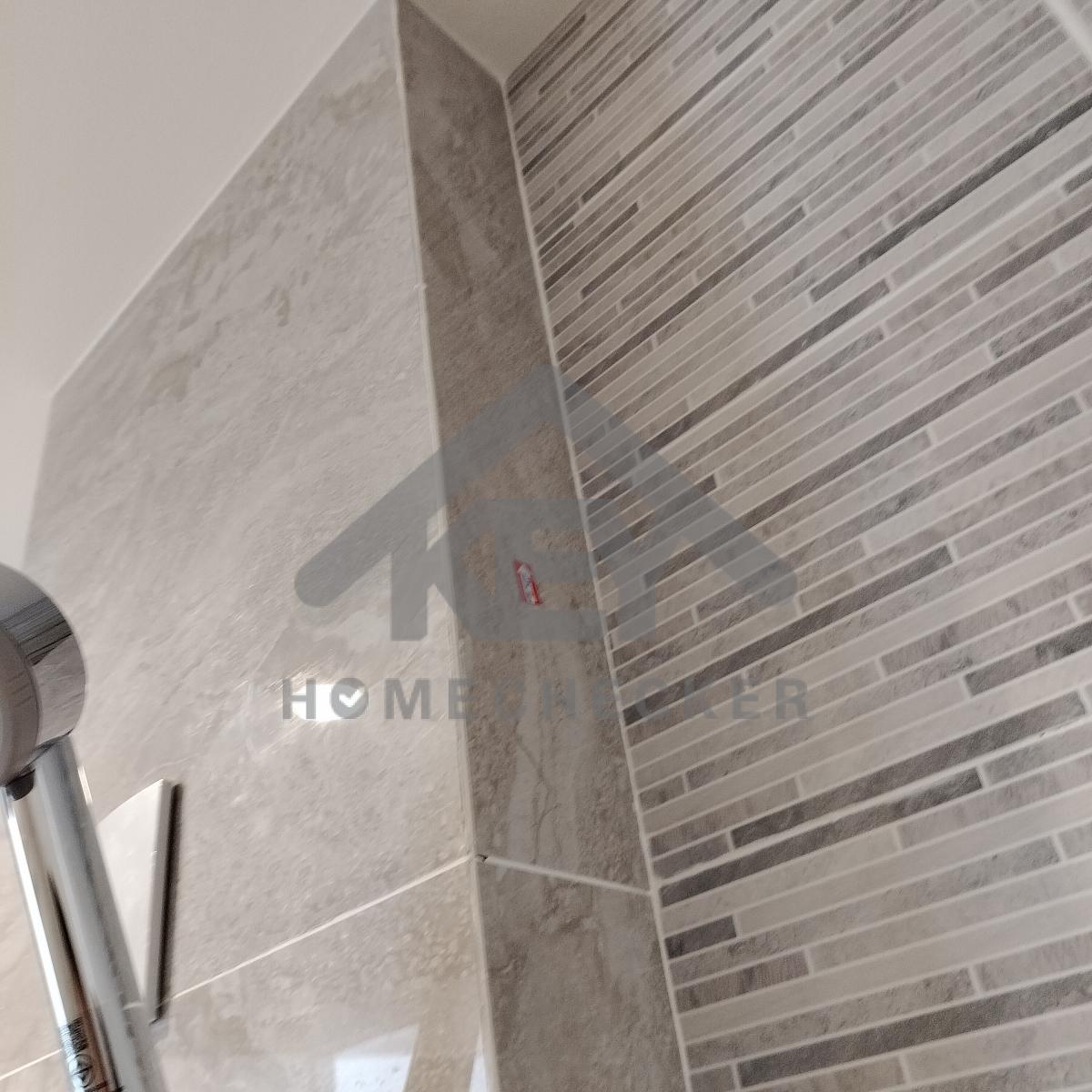

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)

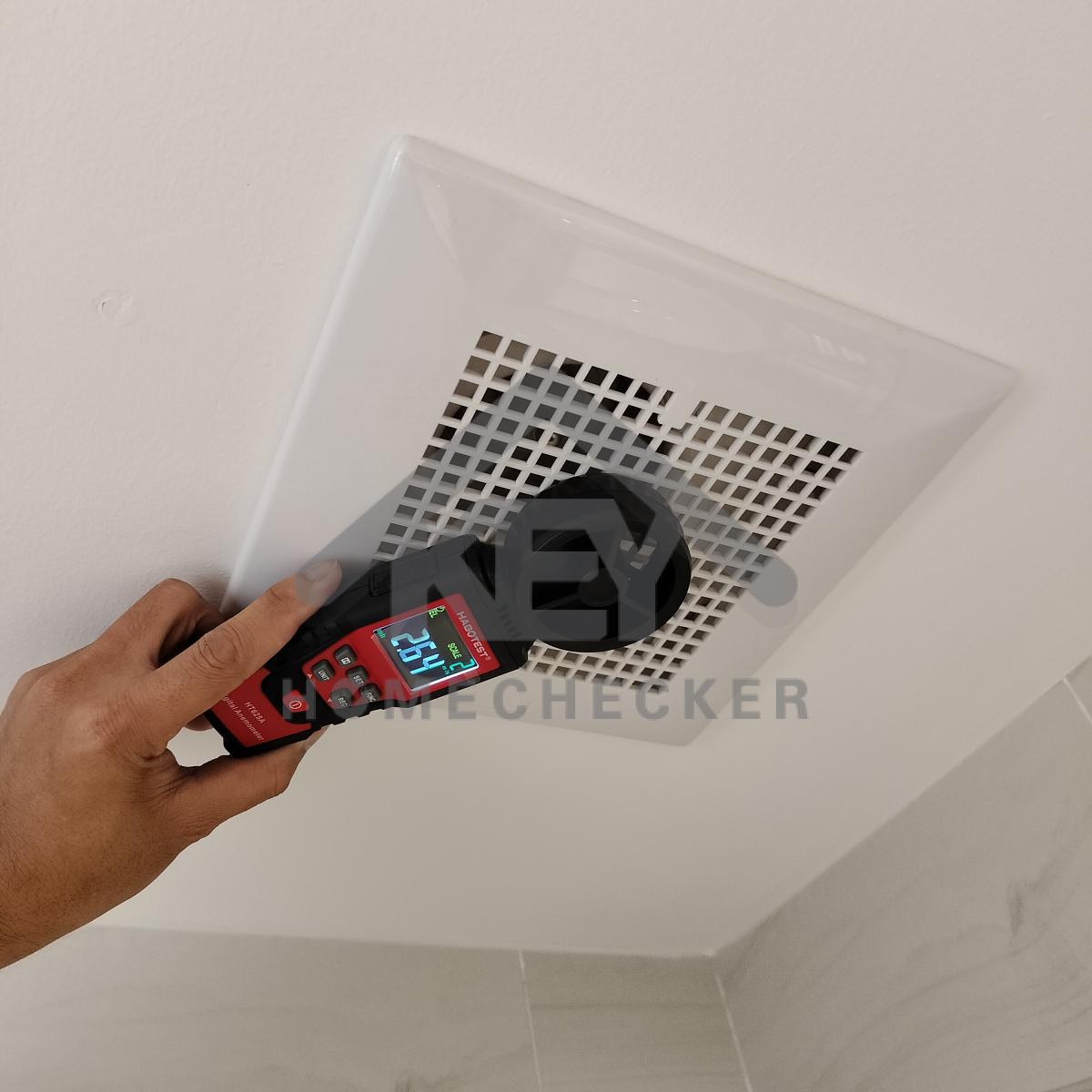

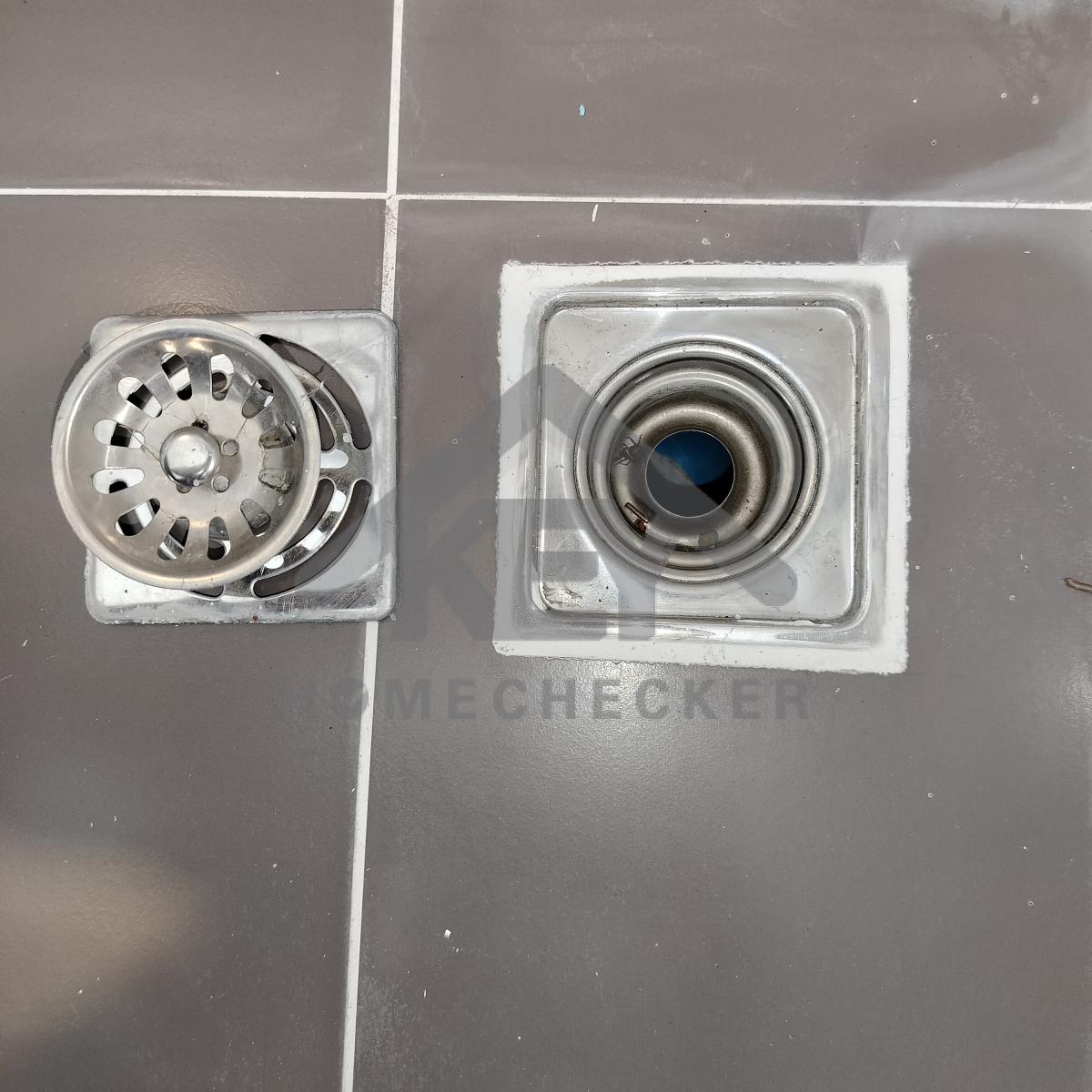

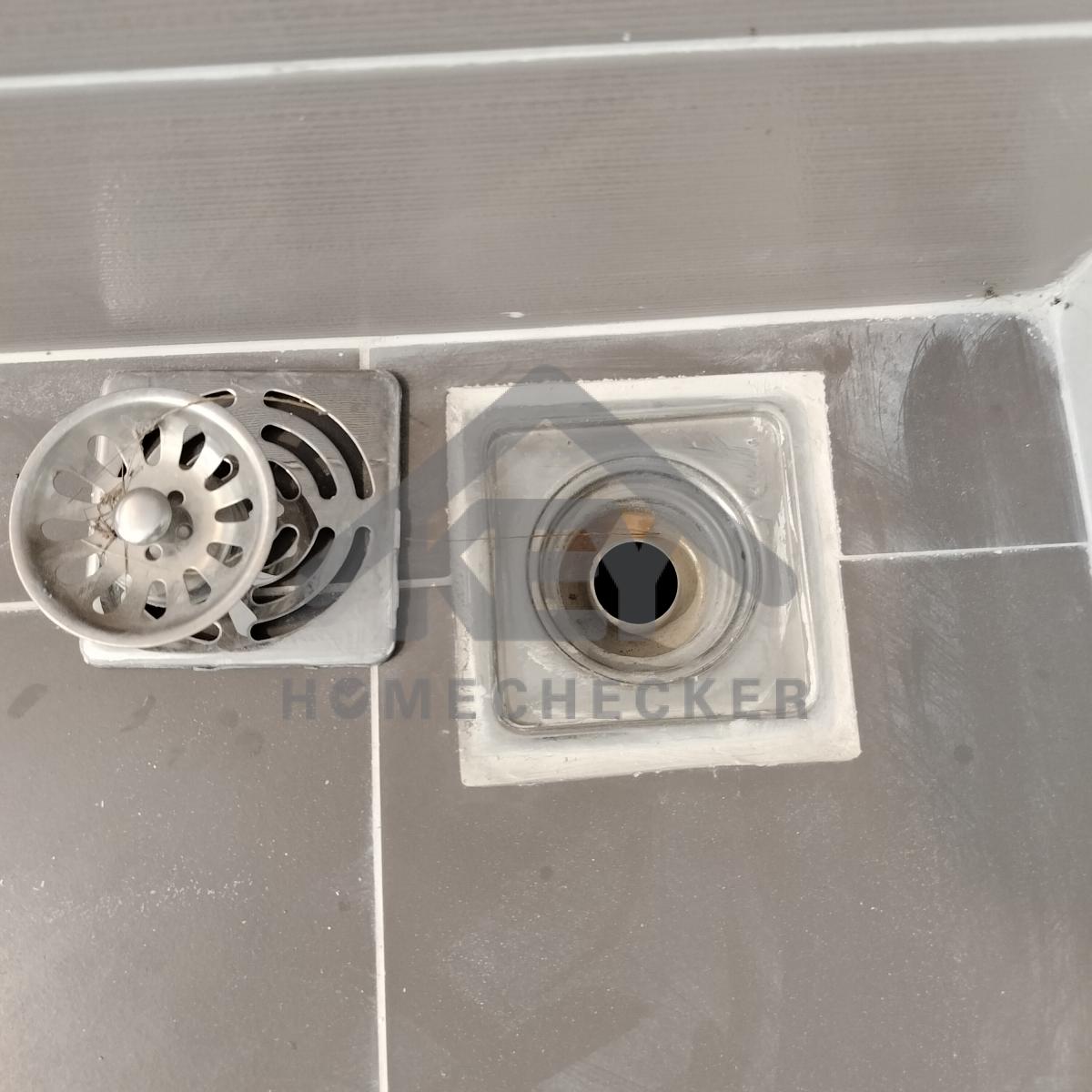

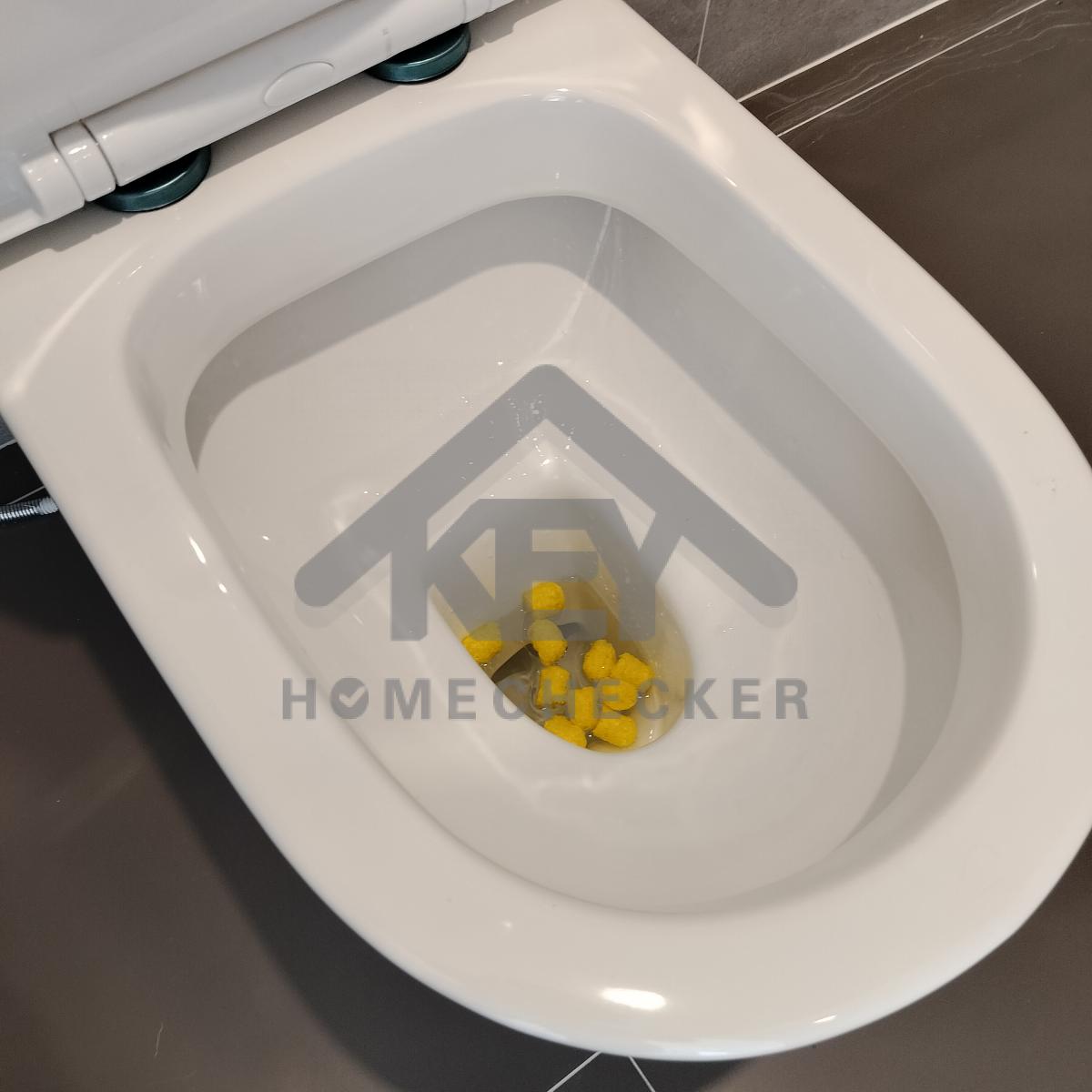

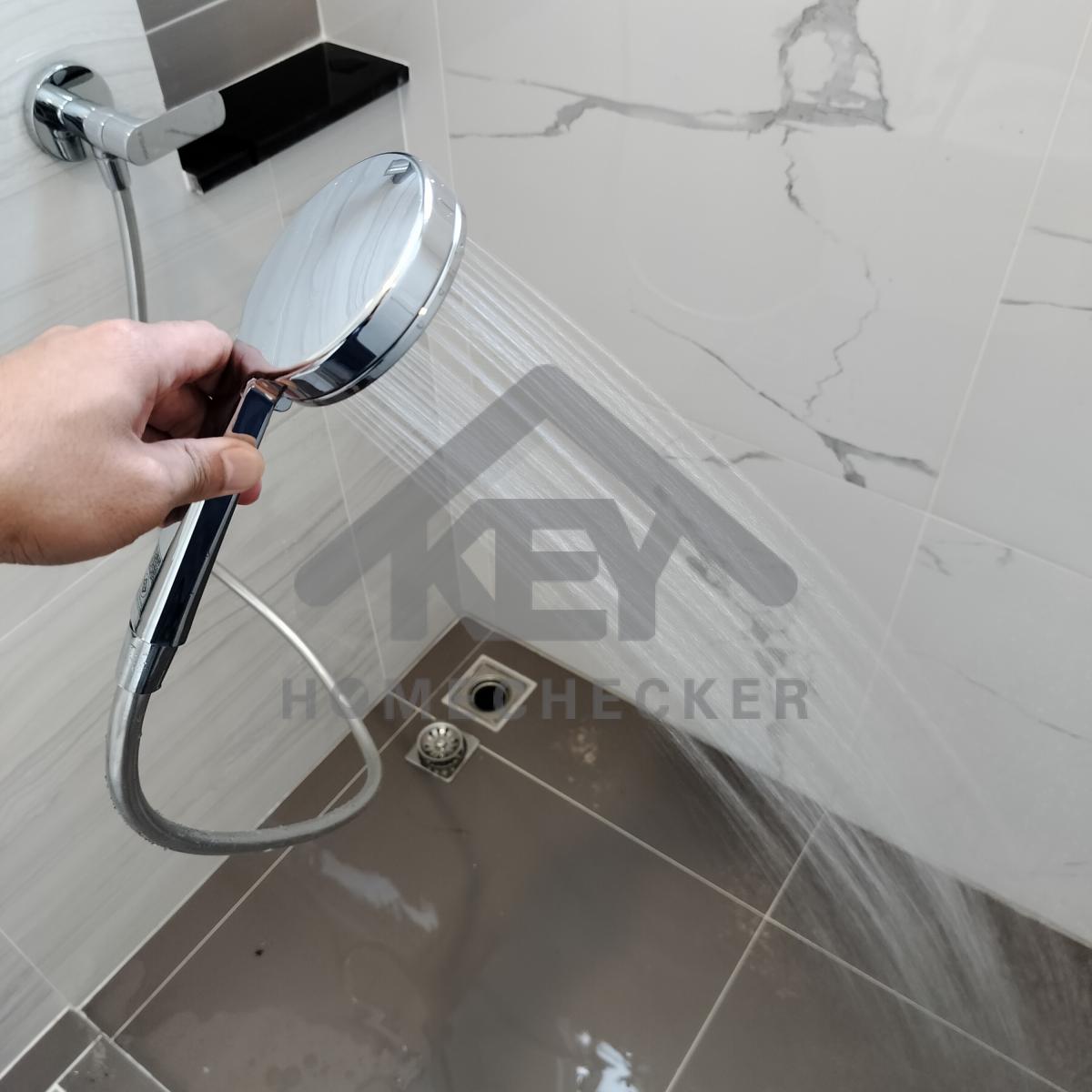

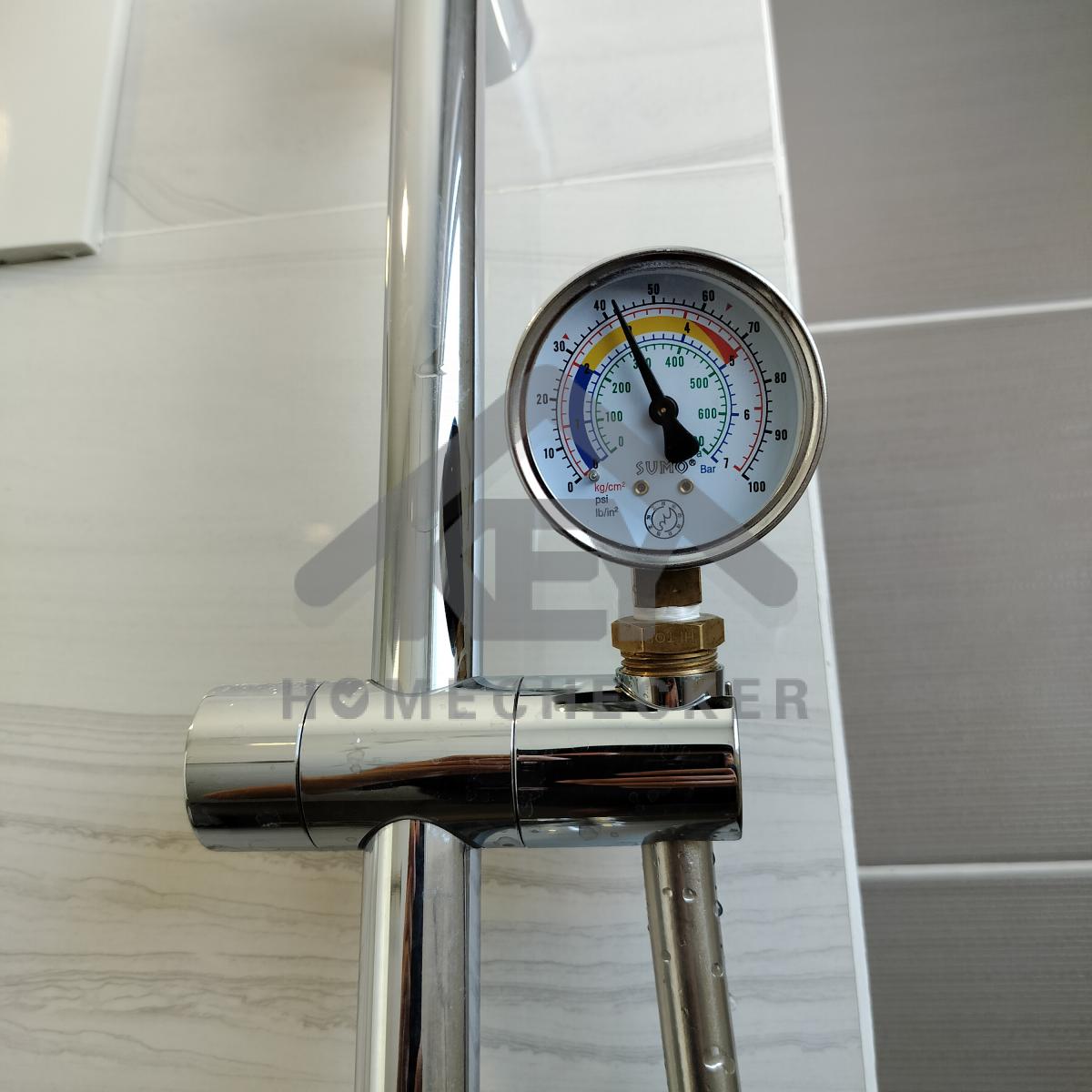

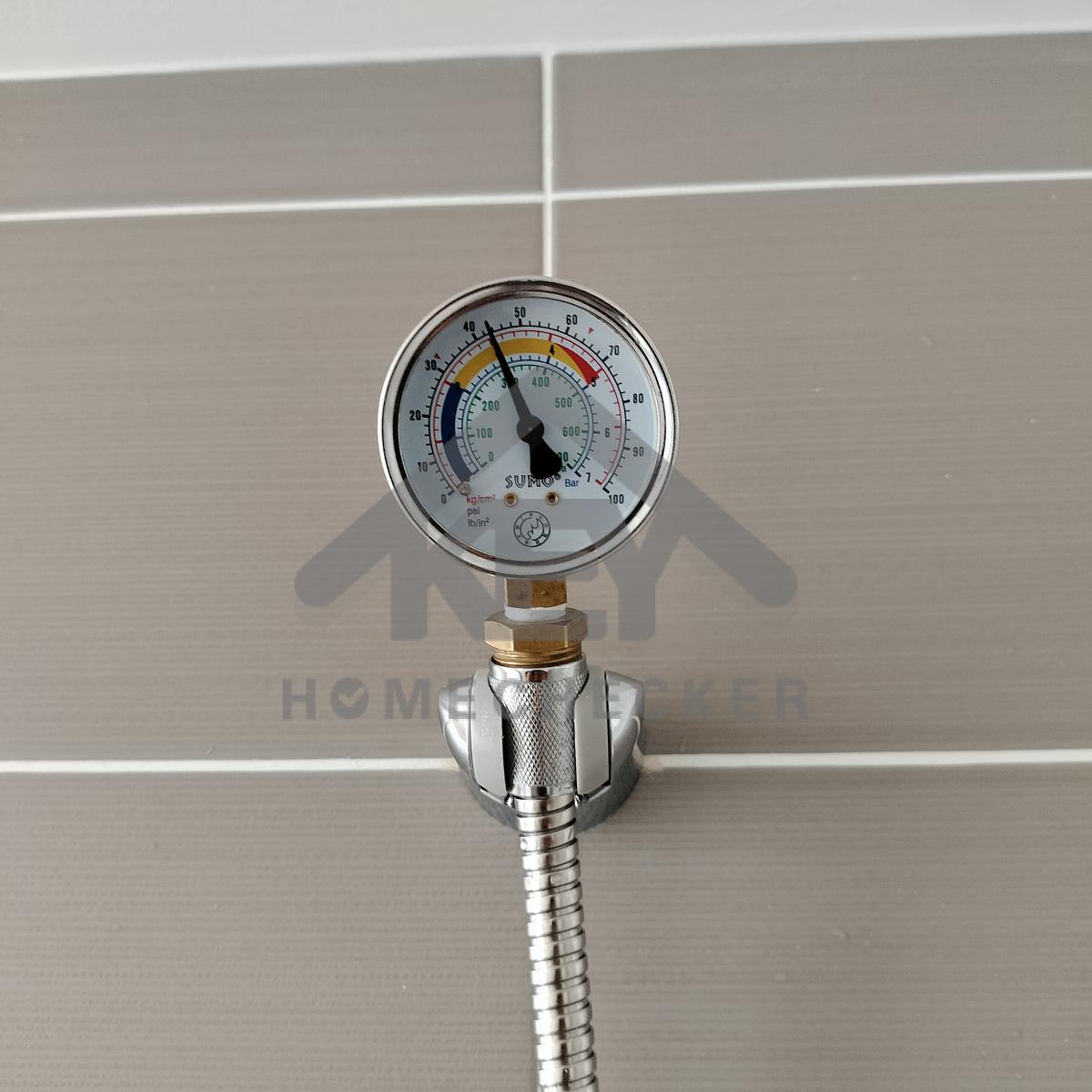

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

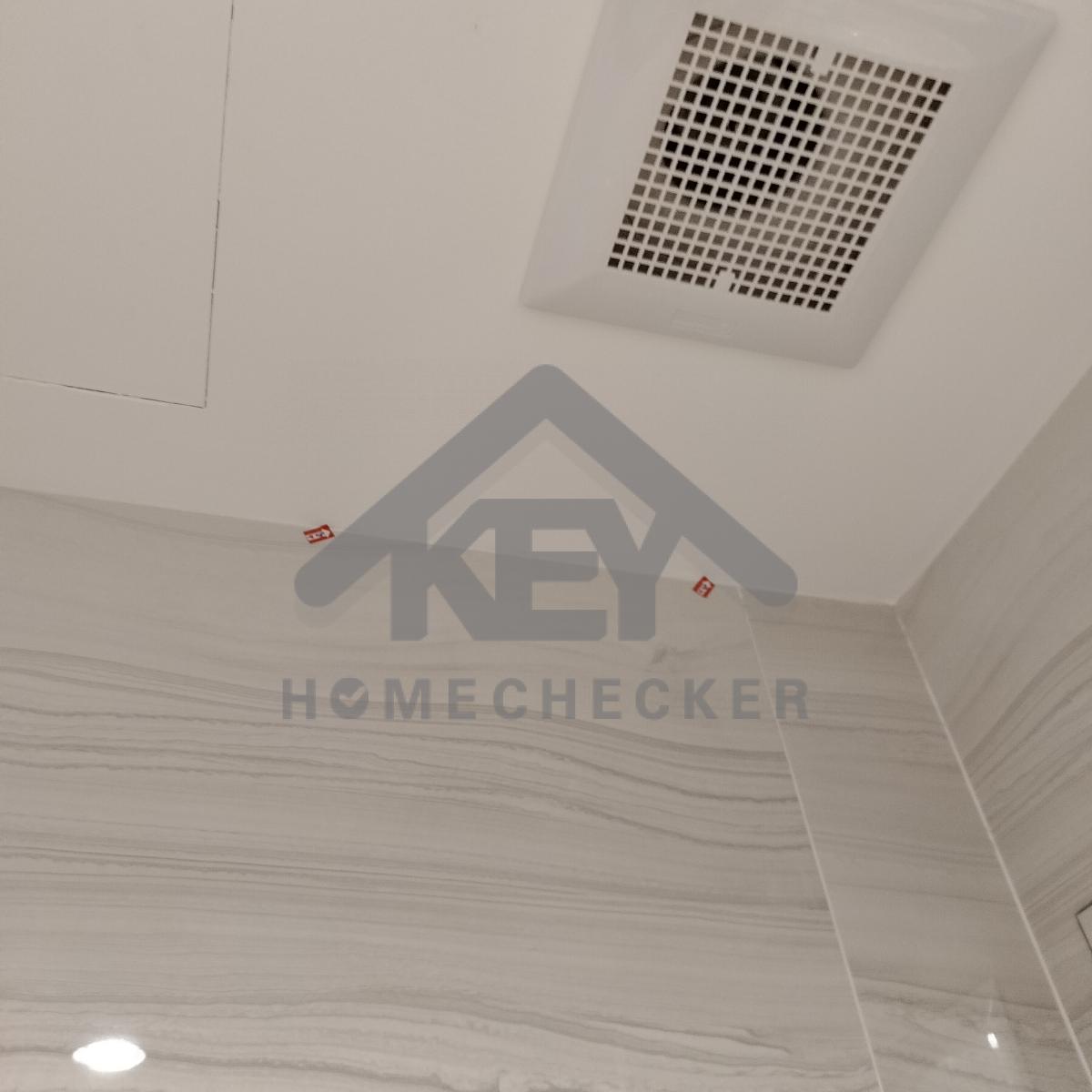

แก้ไข ทำความสะอาดเก็บรังนกออกให้เรียบร้อย
15. งานห้องน้ำชั้น 2 (2)
งานเรียบร้อยดี
แก้ไข ทำความสะอาดเก็บงานยาแนวให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดสอบการฟลัชชำระล้าง และระบบของโถสุขภัณฑ์ ทำงานปกติงานเรียบร้อยดี
แก้ไข ปรับฝารองนั่งให้ตรงและติดตั้งให้แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
(*พื้นห้องน้ำหรือพื้นโซนเปียก แนะนำใช้กระเบื้องที่มีค่ากันลื่นตั้งแต่ R10 ขึ้นไป)
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บซิลิโคนเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข ติดตั้งตัวจบขอบพื้นให้แน่นหนา และเก็บซิลิโคนใต้ขอบให้เรียบร้อย

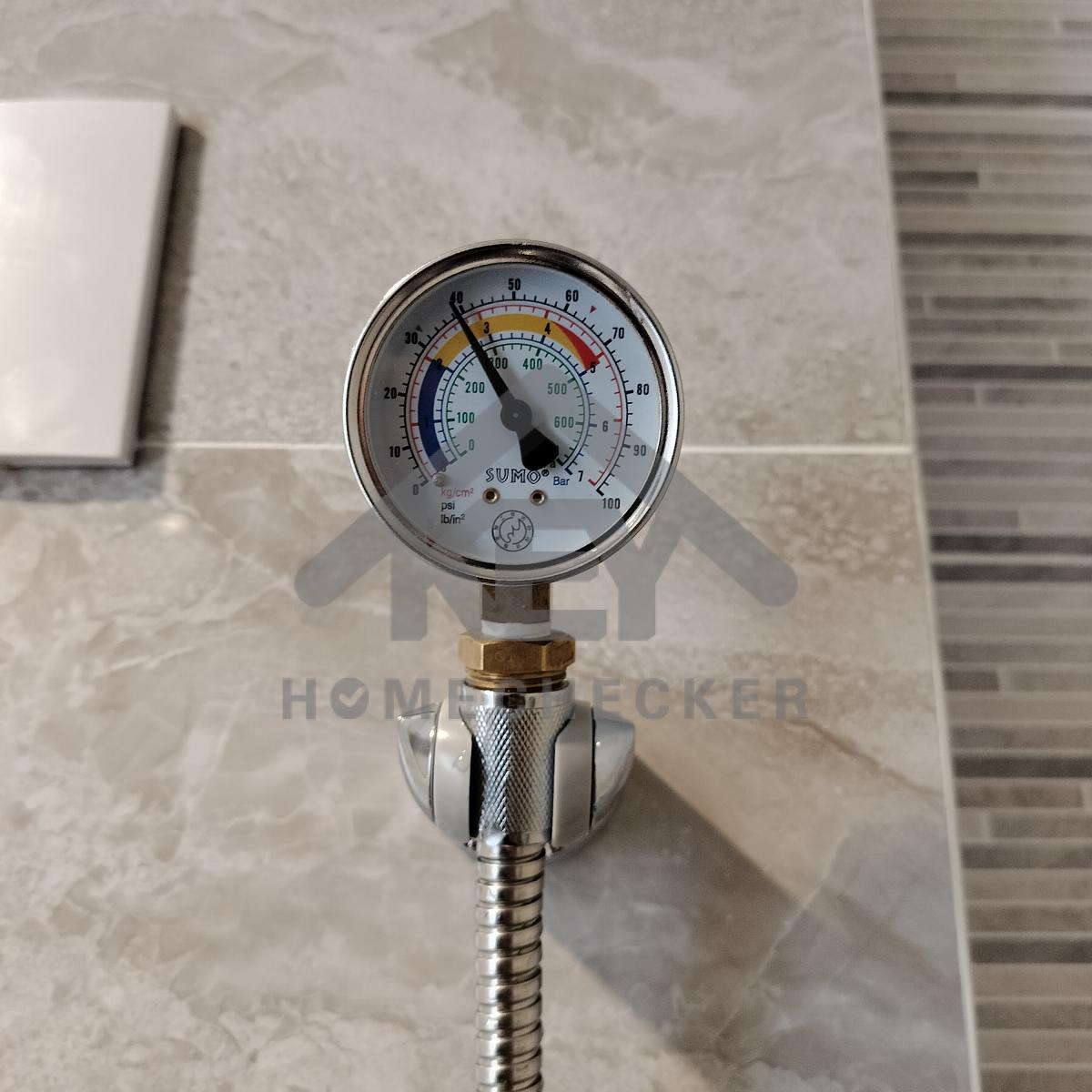

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
ผ่าน 103 รายการ
ที่ต้องแก้ไข 105 รายการ
