ตรวจ​บ้าน​ โครงการ​ Flow @ ห้วยยาง โคราช (ตรวจครั้งที่ 2)

Social Share
595 views | 4 ปีที่แล้ว

ตรวจ​บ้าน​ โครงการ​ Flow @ ห้วยยาง โคราช (ตรวจครั้งที่ 2)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: Flow @ ห้วยยาง โคราช
รายงาน: ตรวจ​บ้าน​ โครงการ​ Flow @ ห้วยยาง โคราช (ตรวจครั้งที่ 2)
ผู้ตรวจ: engineer01
วันที่เข้าตรวจ: 19 ก.ย. 2020

ผังบ้านหรือคอนโด

1. งานประปา ปั้ม และสุขาภิบาล

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข​ ทำ​ความสะอาด​เศษดิน

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข​ ทำ​ความสะอาด​เศษดิน

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข​ ทำ​ความสะอาด​เศษดิน

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข​ เก็บงาน ทำความสะอาด​เศษปูน

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข​ เก็บงาน ทำความสะอาด​เศษปูน

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข​ ฝาเปิดไม่ออก

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

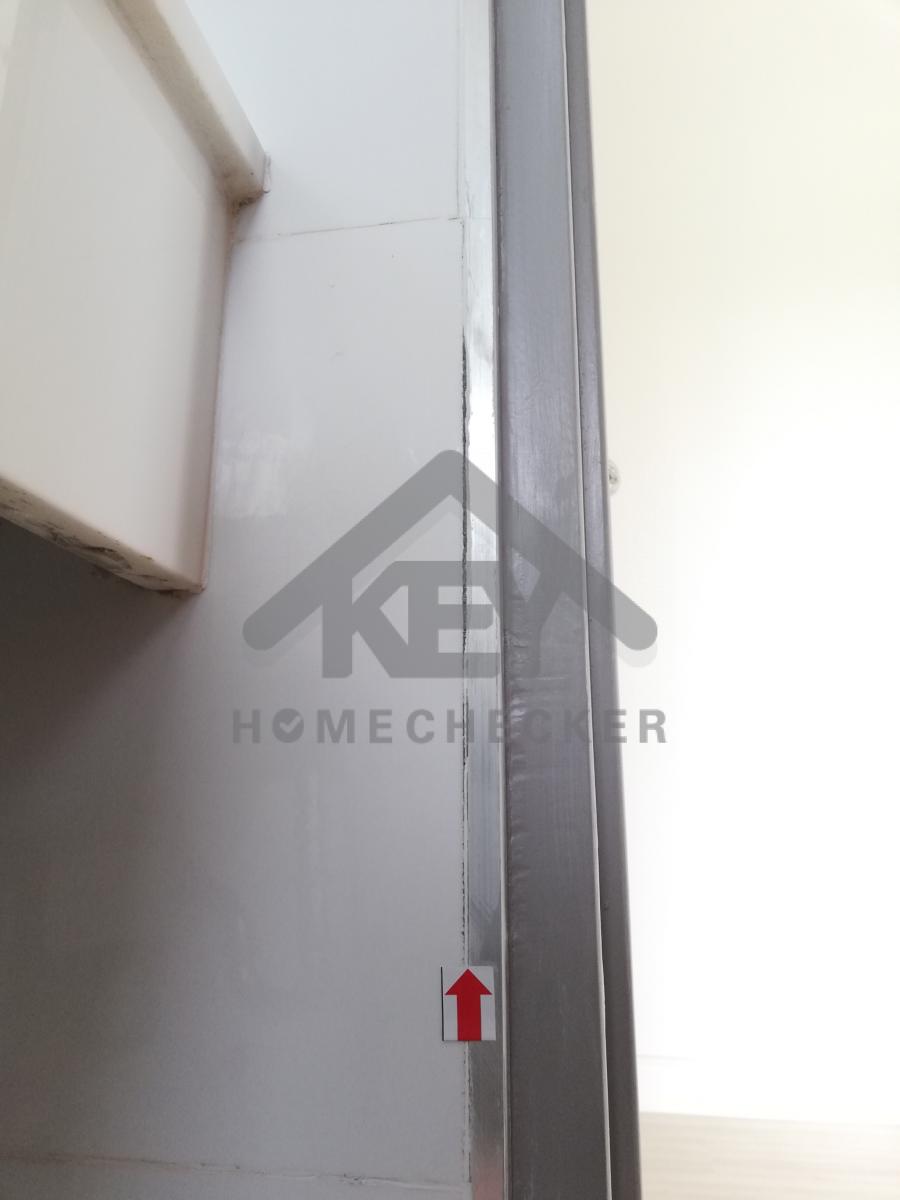

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำ​ความสะอาด​เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำ​ความสะอาด​เก็บสีประตู​และรั้ว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำ​ความสะอาด​เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำ​ความสะอาด​เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำ​ความสะอาด​เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำ​ความสะอาด​เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บรอยเก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บรอยเก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสี​

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​และ​เก็บสี​

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงานขอบบิ่นแตก

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำ​ความสะอาด​เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสีรอบบ้าน

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​และ​เก็บสี​

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสีรอบบ้าน

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​และ​เก็บสี​

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสีรอบบ้าน

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสีรอบบ้าน

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​เก็บสีรอบบ้าน

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ ทำความสะอาด​ประตู​และ​หน้าต่าง​รอบบ้าน

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บสีขอบไฟโรงจอดรถ

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​ยา​แนว​

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บ​สี​

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​รอบบ้าน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​ติดตั้งพื้น​ฐานปั้มให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข​ เก็บงาน​รอย​แตกร้าว​และ​เก็บสี​

3. งานตรวจสอบหลังคา

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข​ เก็บเศษฝ้าและโครงที่ไม่ใช้งานออก

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

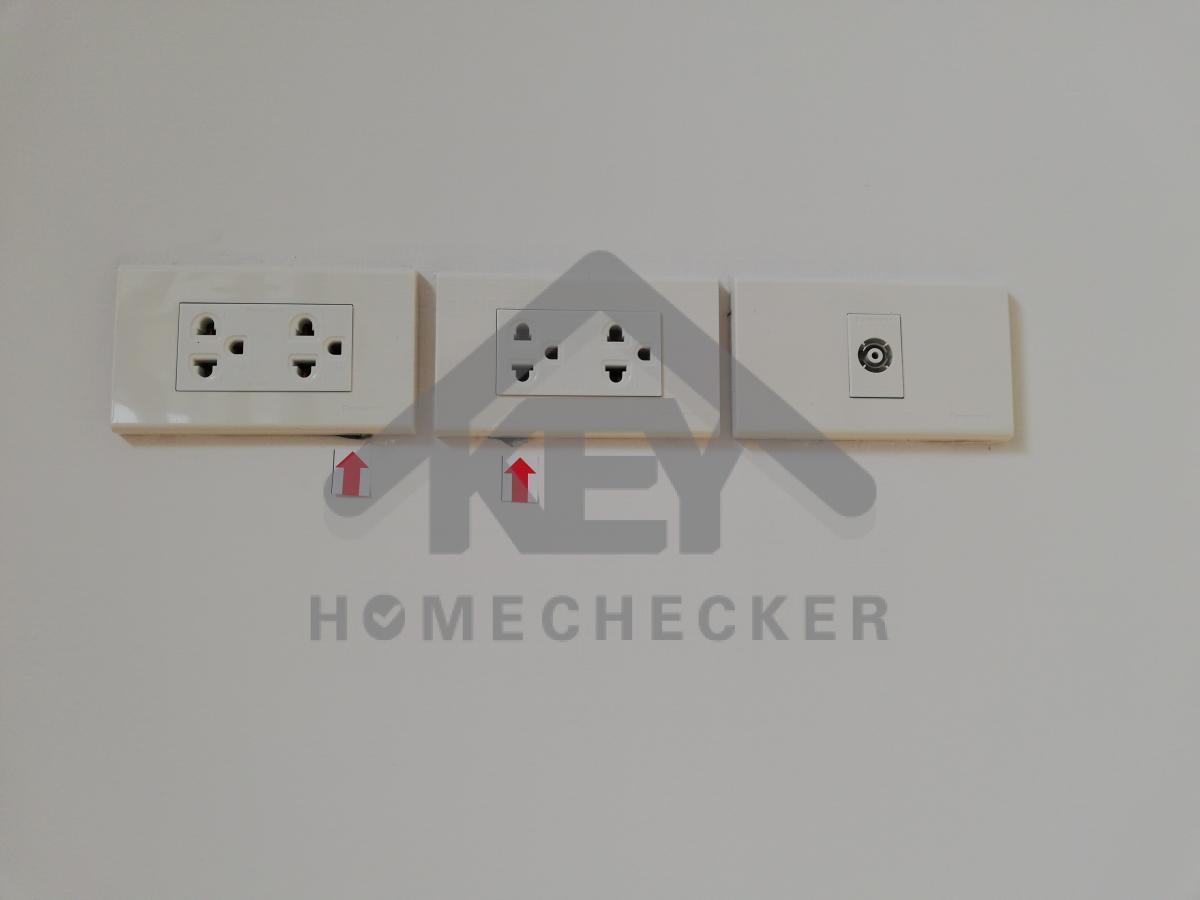

4. งานไฟฟ้าและระบบความปลอดภัย

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

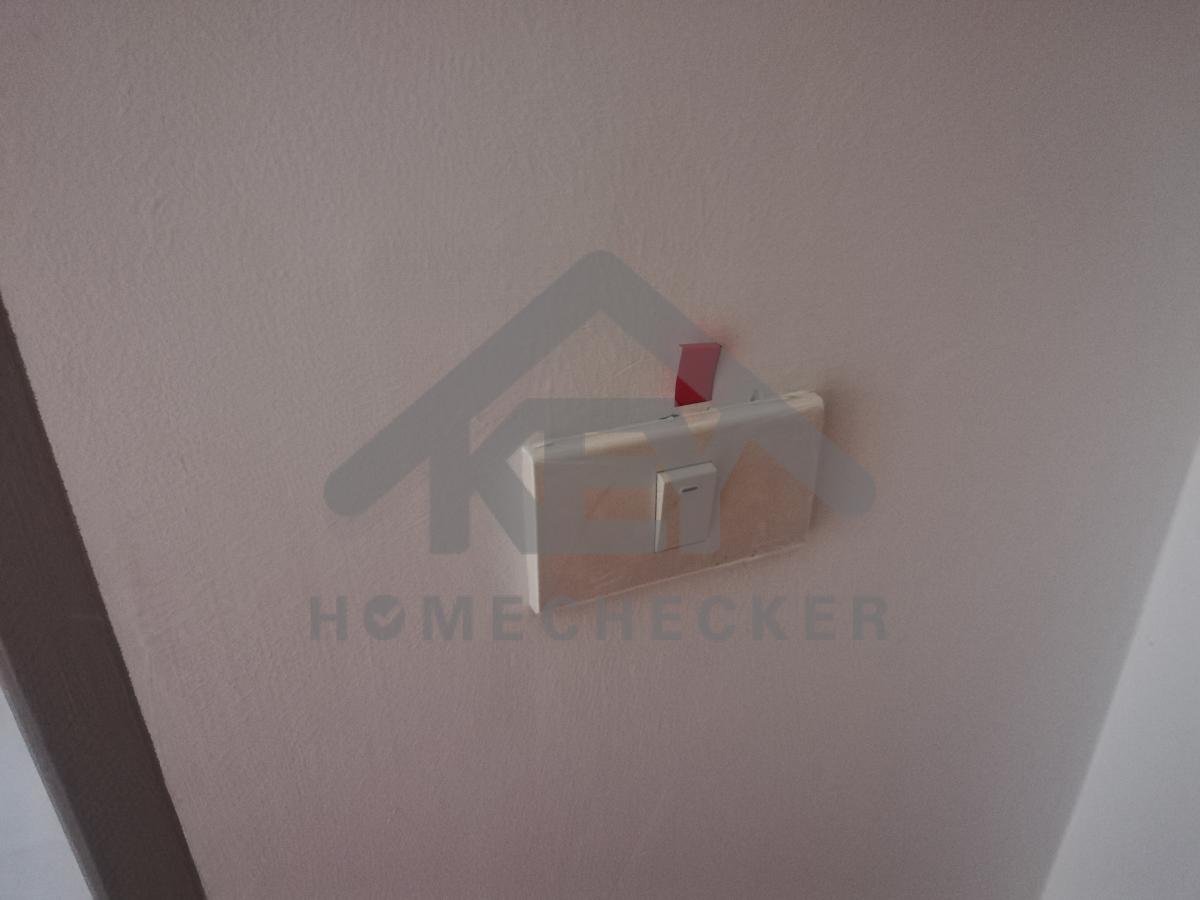

แก้ไข​ ฝนสาดปลั๊กไฟ​เปียกน้ำได้ เปลี่ยนเป็นกล่องที่ปิดฝาได้มิดชิด

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข​ เก็บสายไฟปั้มน้ำ​ให้​เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข​ เก็บสายไฟ เดินท่อร้อยสายไฟให้เรียบร้อย​

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข​ เก็บสายไฟ เดินท่อร้อยสายไฟให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข​ เก็บสายไฟ เดินท่อร้อยสายไฟให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข​ เก็บสายไฟ เดินท่อร้อยสายไฟให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข​ เก็บสายไฟ เดินท่อร้อยสายไฟให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

5. งานห้องโถง ห้องนั่งเล่น

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข​ ปิดรูน็อตสกรูขอบวงกบ

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข​ กลอนประตูปิดล็อค​ไม่สะดวก​

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

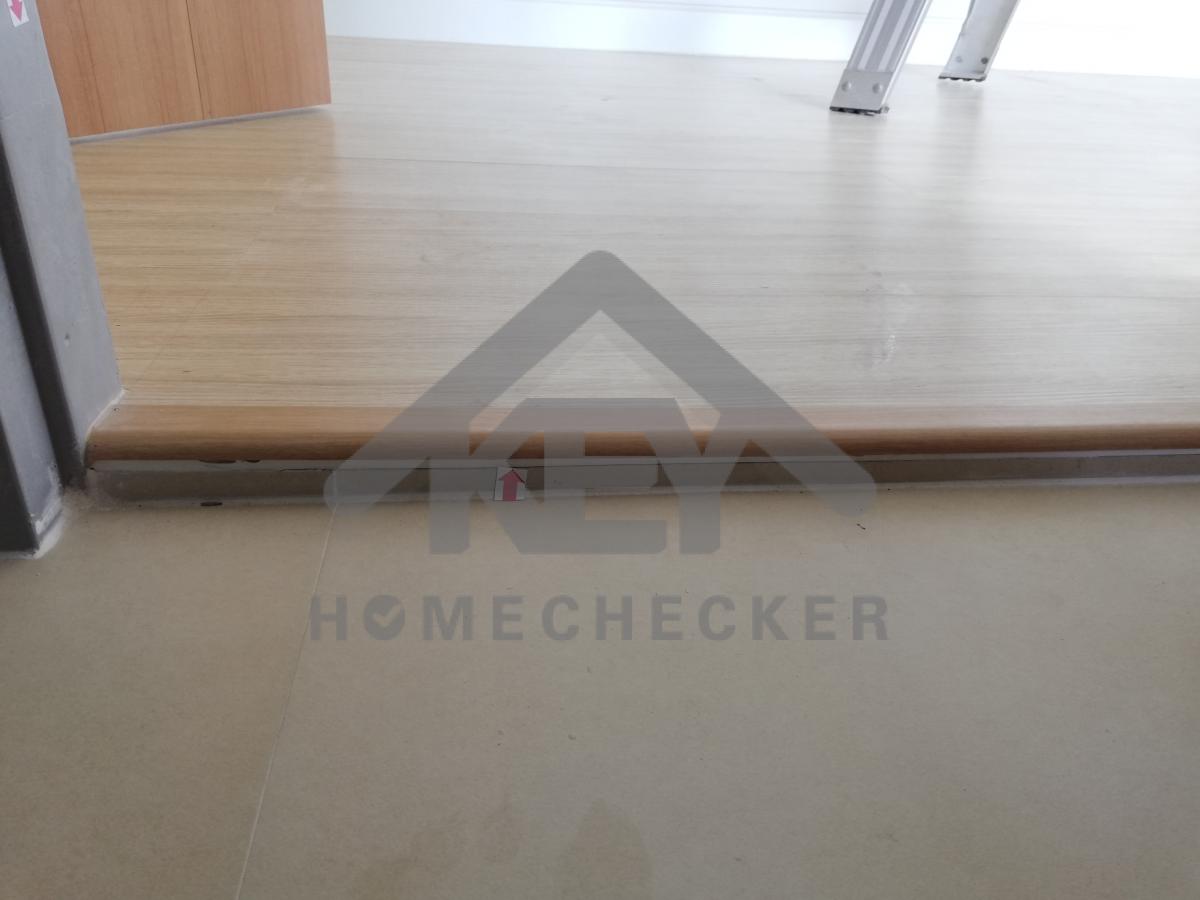

แก้ไข​ ไม้พื้นลามิเนต บวมโก่งงอ ทั้งหมด

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข​ พื้นยวบ รอบห้อง

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข​ บัวพื้นบวม/แตก ทั้งหมด​

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข​ เก็บงาน​เก็บสี​ทำ​ความสะอาด​บัวพื้น รอบห้อง

6. งานห้องครัวชั้น 1

ก่อนแก้ไข
งานห้องครัวชั้น 1

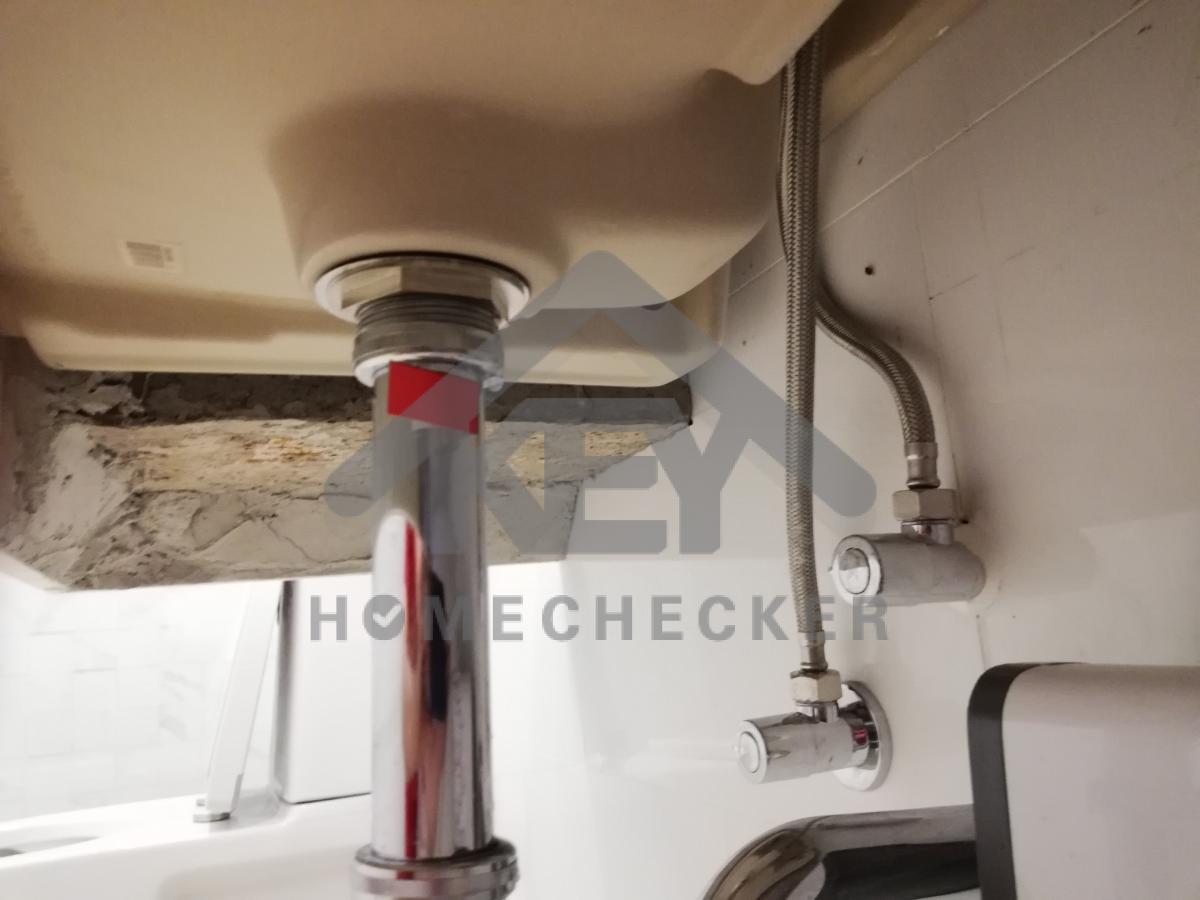

แก้ไข​ ติดตั้ง​ก๊อก​น้ำ​ให้​แน่น​หนา

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข​ ติดตั้ง​อ้างซิงค์​ให้​แน่น​หนา

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

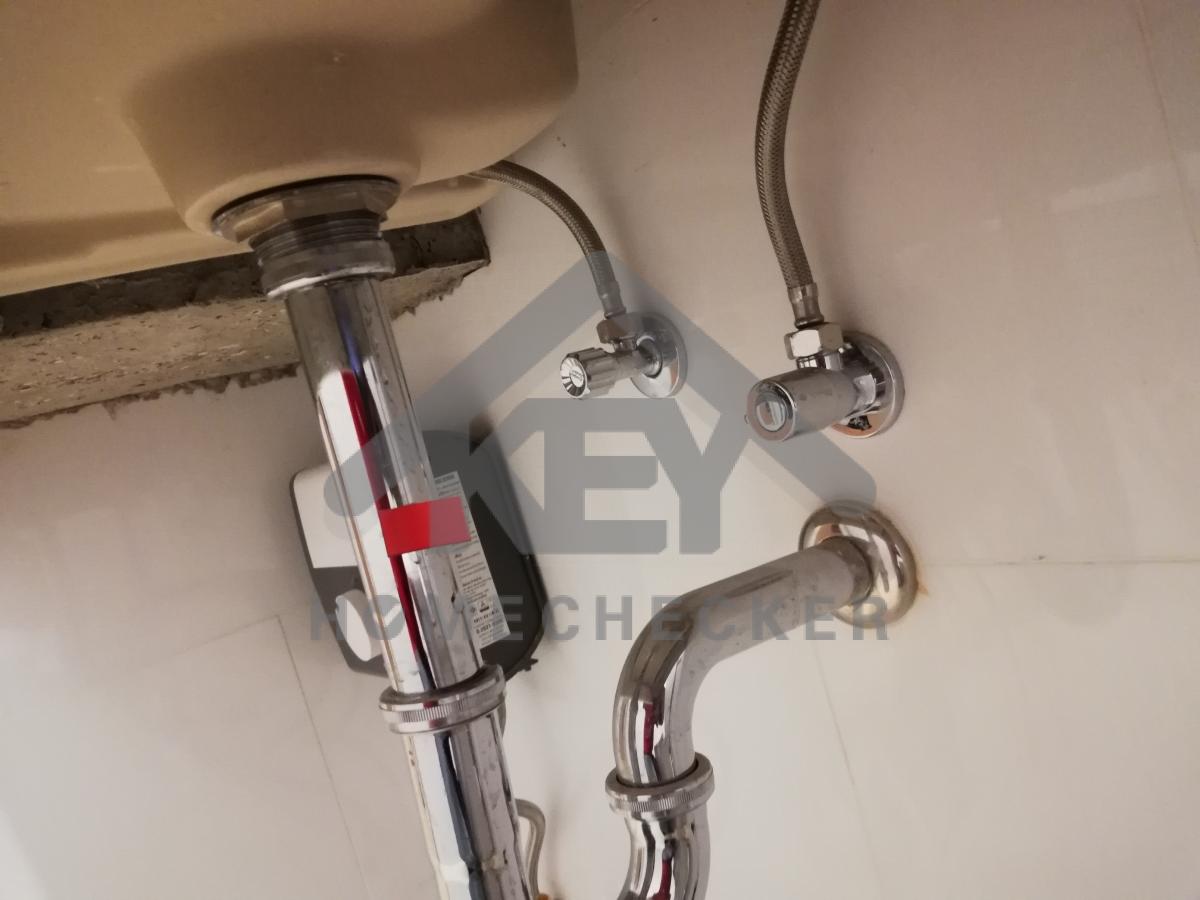

แก้ไข​ ใส่สายน้ำดีให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข​ โป๊วเก็บงานท่อให้​เรียบร้อย​

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่​แน่น​

หลังแก้ไข
งานห้องครัวชั้น 1

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่​แน่น และ​เก็บงาน​ร่อง​ยา​แนว​

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข​ ลูก​บิดประตู​ค้าง

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข​ เก็บงานเก็บสีขอบวงกบ

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

แก้ไข​ ปรับ​บานให้สนิท

งานห้องครัวชั้น 1

แก้ไข​ เก็บ​สี​ขอบ​บานประตู​

งานห้องครัวชั้น 1

แก้ไข​ เก็บงาน​ขอบ​วงกบ​

งานห้องครัวชั้น 1

แก้ไข​ เก็บงาน​บัว​พื้น​ และ​เก็บสี​ท่อ

งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

แก้ไข​ ก๊อกน้ำไหลเบากว่าปกติ เช็คเศษตะกอน​อุดตัน

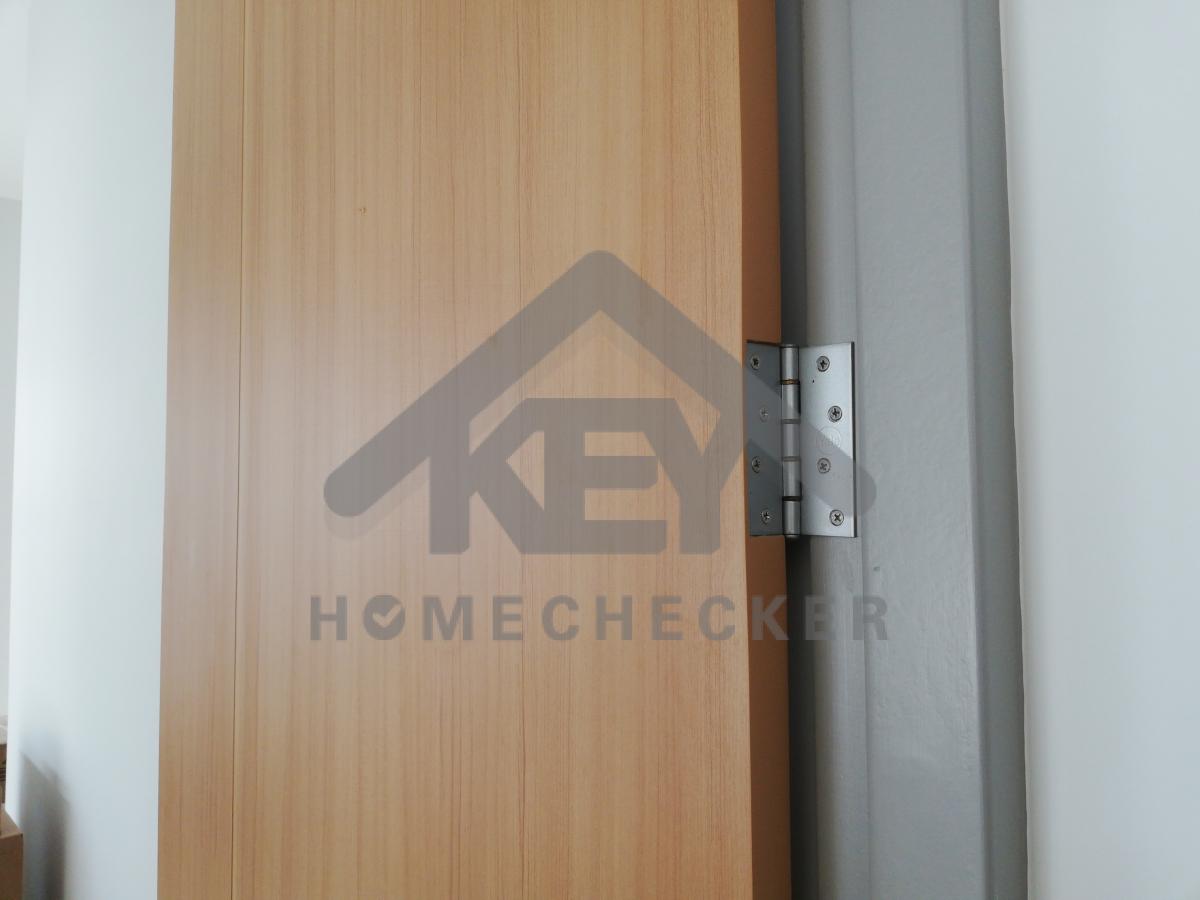

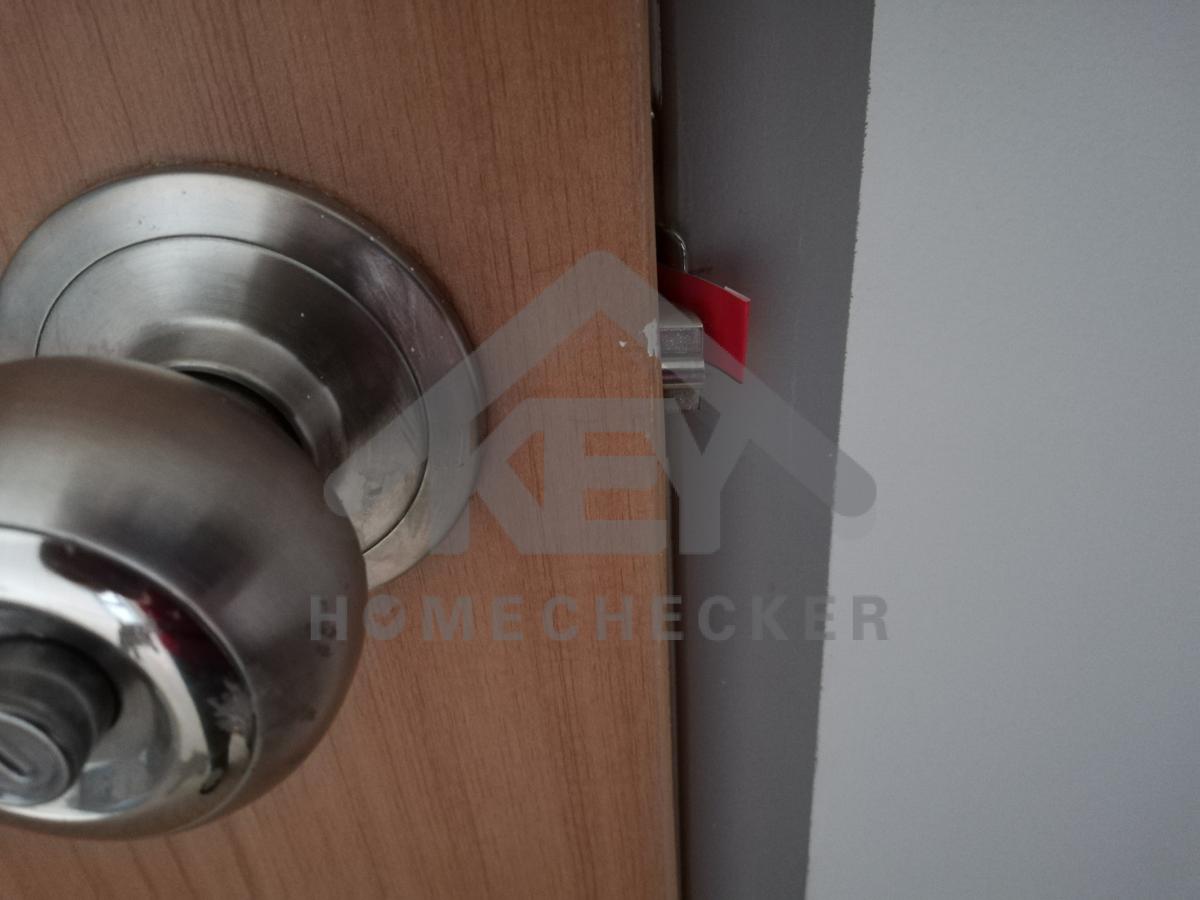

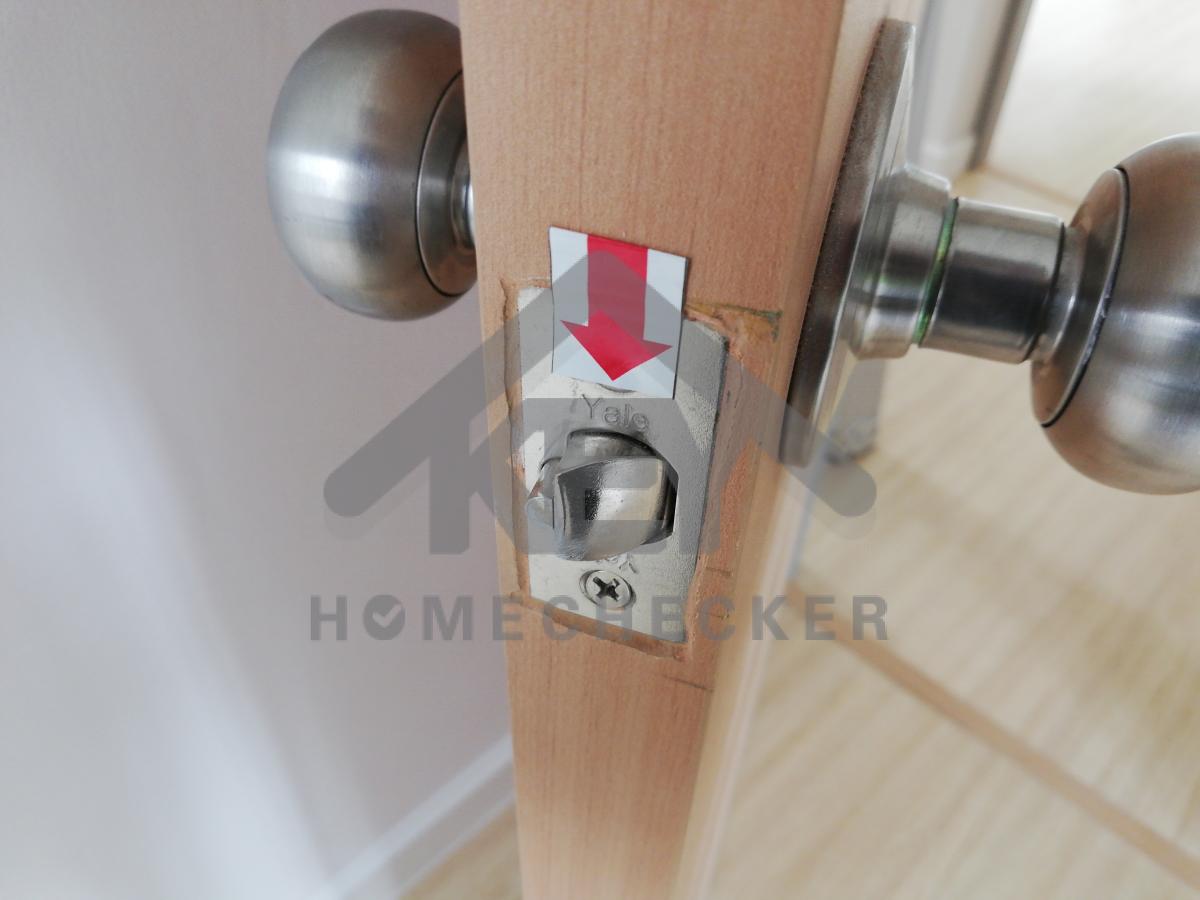

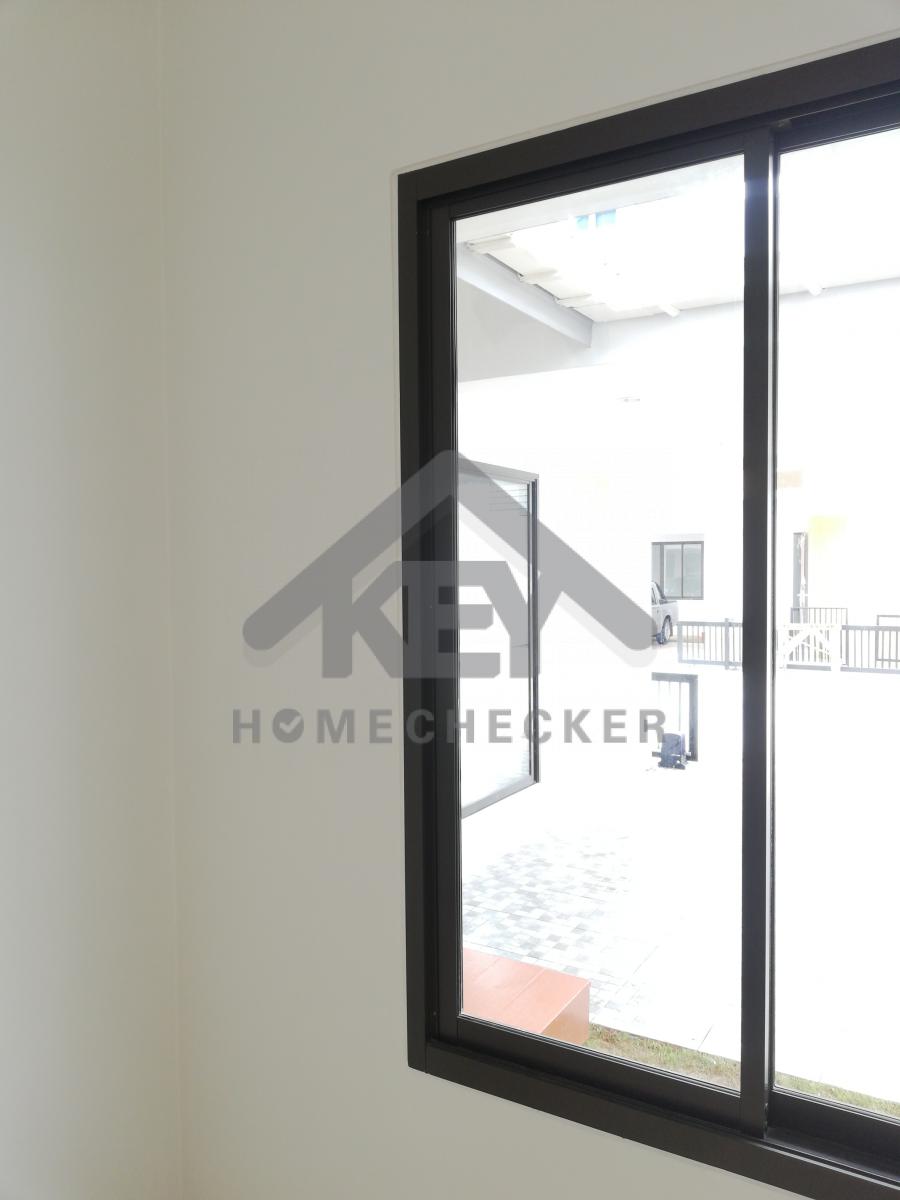

7. งานห้องนอนชั้น 1 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

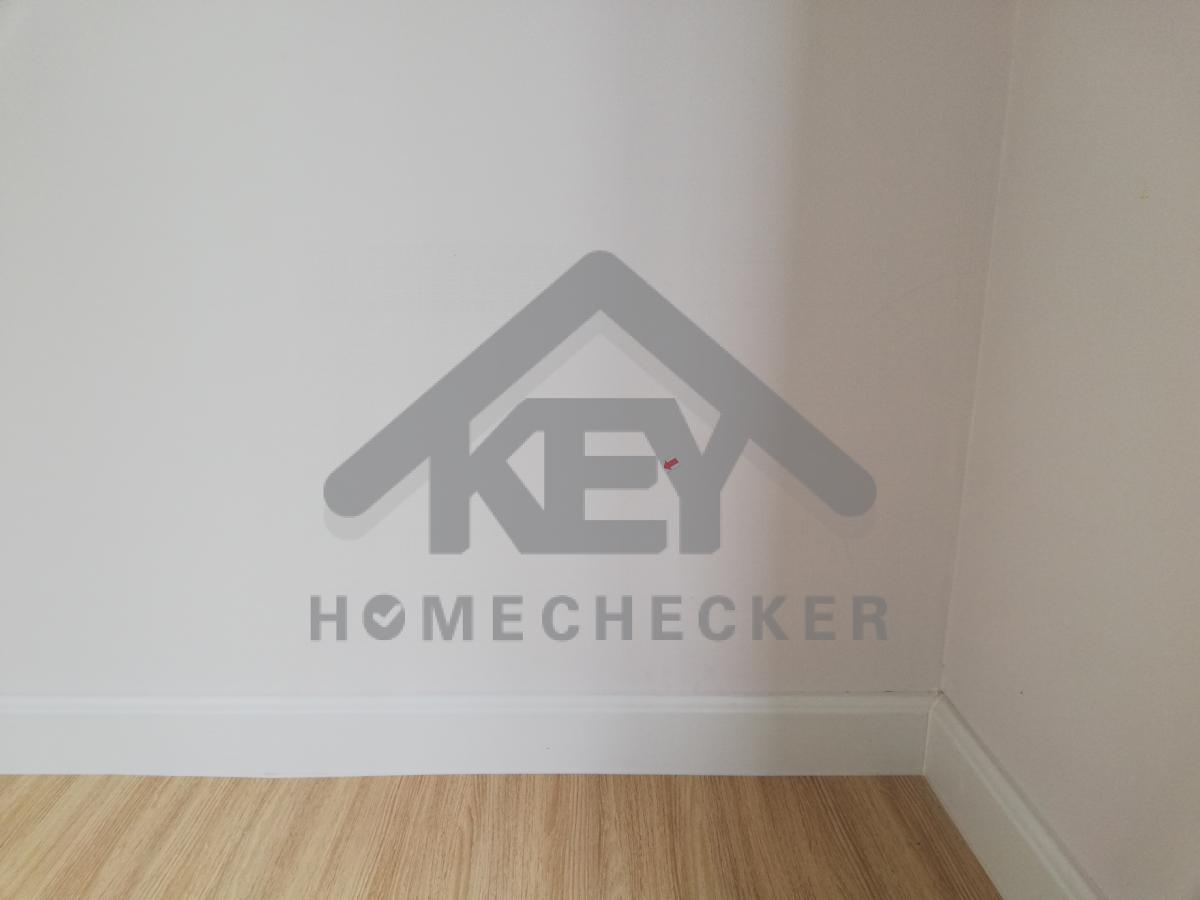

แก้ไข​ เก็บหัวสกรูเก็บสี (ห้องนอน​1)

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

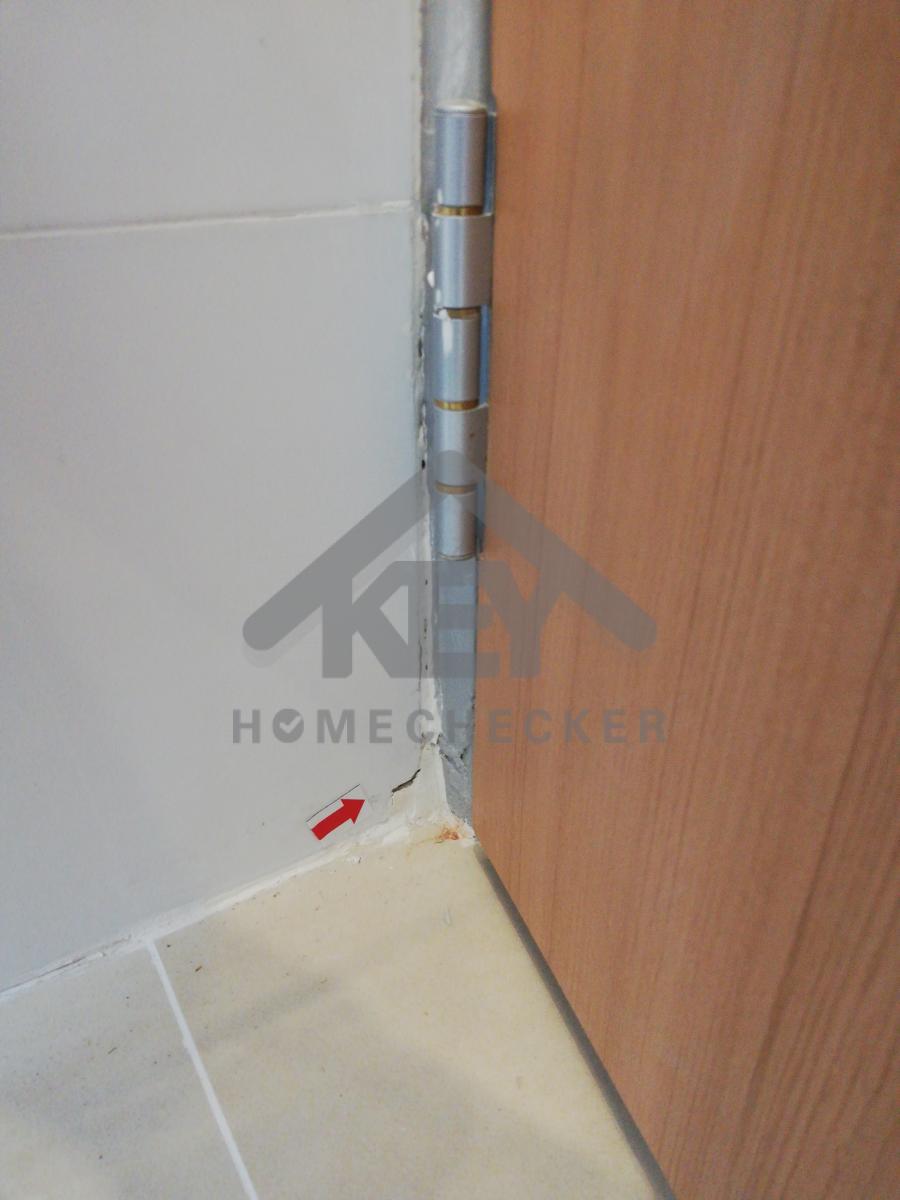

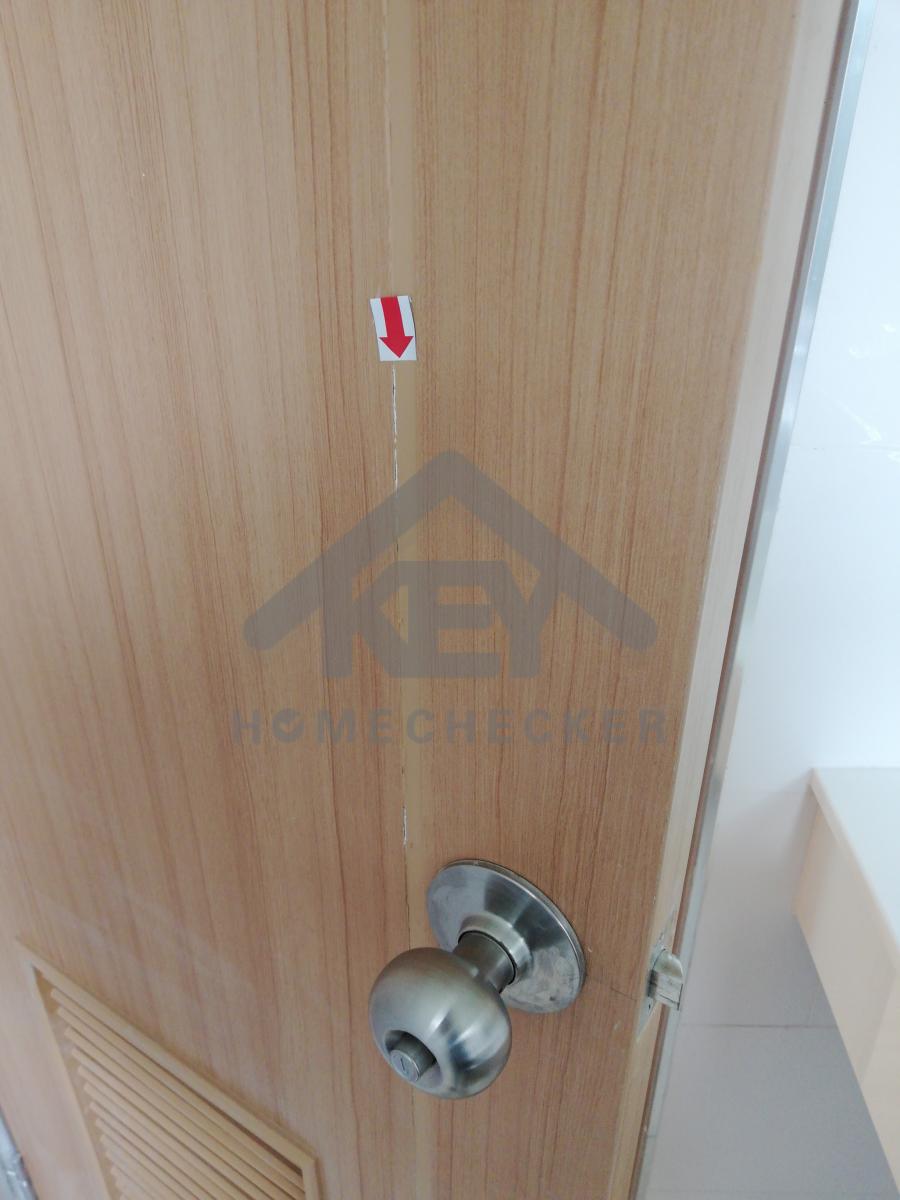

แก้ไข บานประตู​ปิดติดขอบวงกบ (ห้องนอน​1)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข บานประตู​ปิดติดขัด (ห้องนอน​1)​

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บสีประตู (ห้องนอน​1)

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บงานขอบปลั๊กไฟ​(ห้องนอน​1)

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

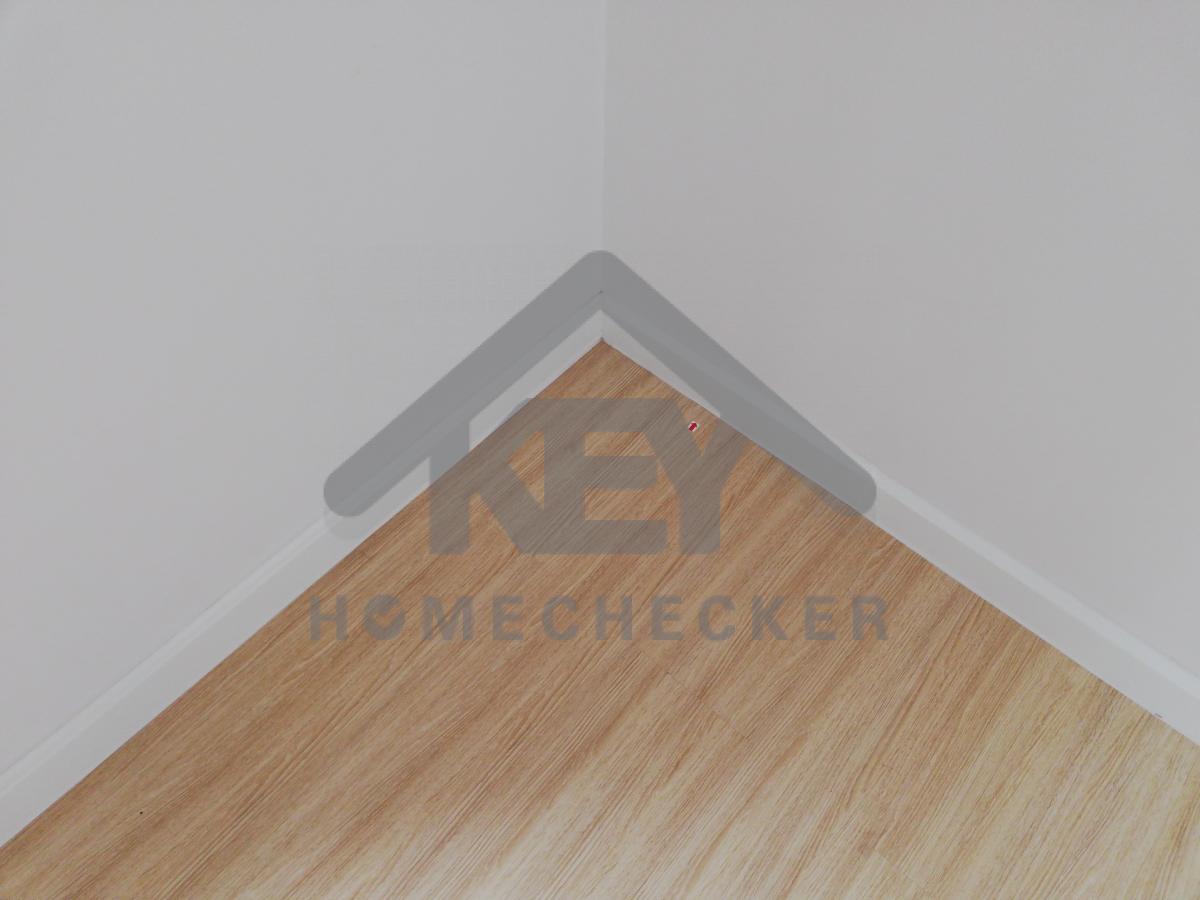

แก้ไข​ ขัดเก็บรอยเก็บสี (ห้องนอน​1)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บรอยเก็บสี (ห้องนอน​1)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ ขัดปรับแต่งมุมจับฉากผนัง (ห้องนอน​1)

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

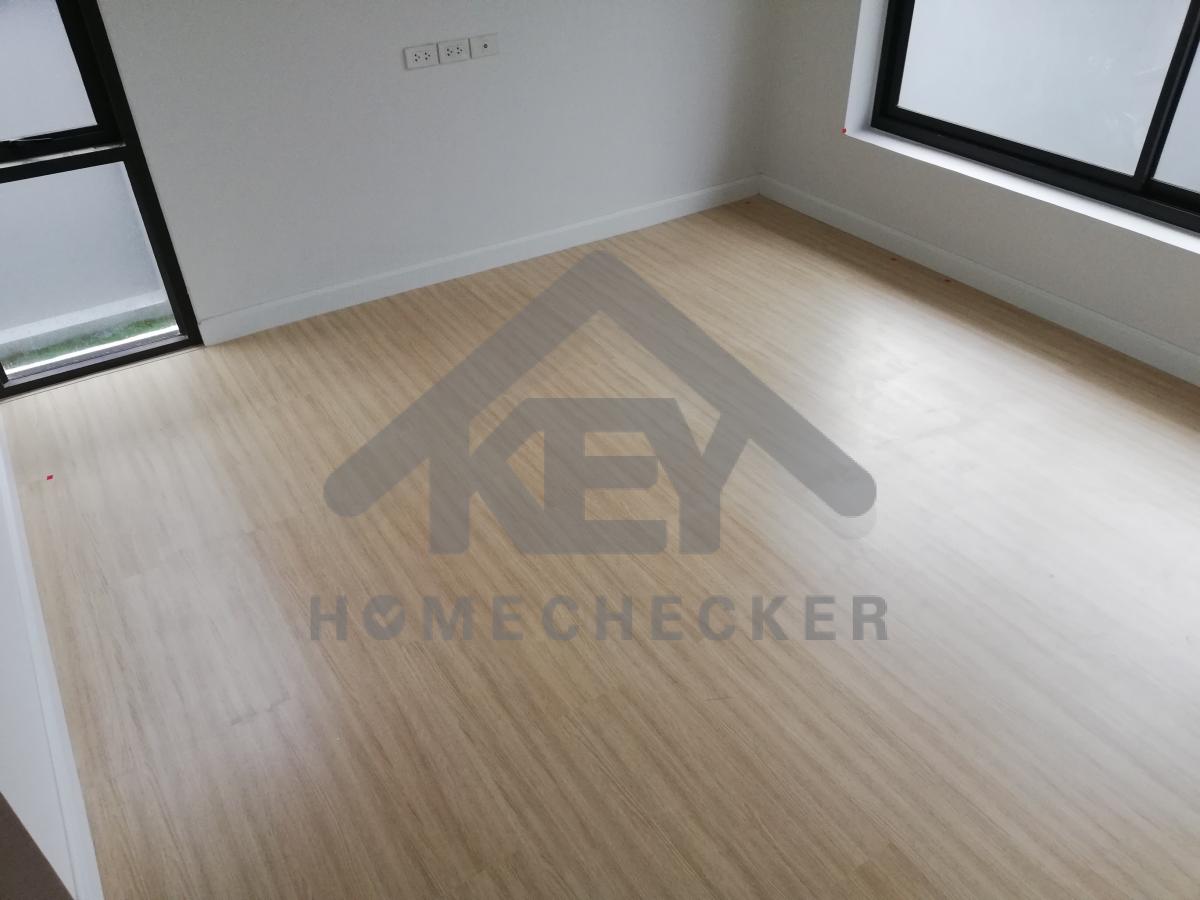

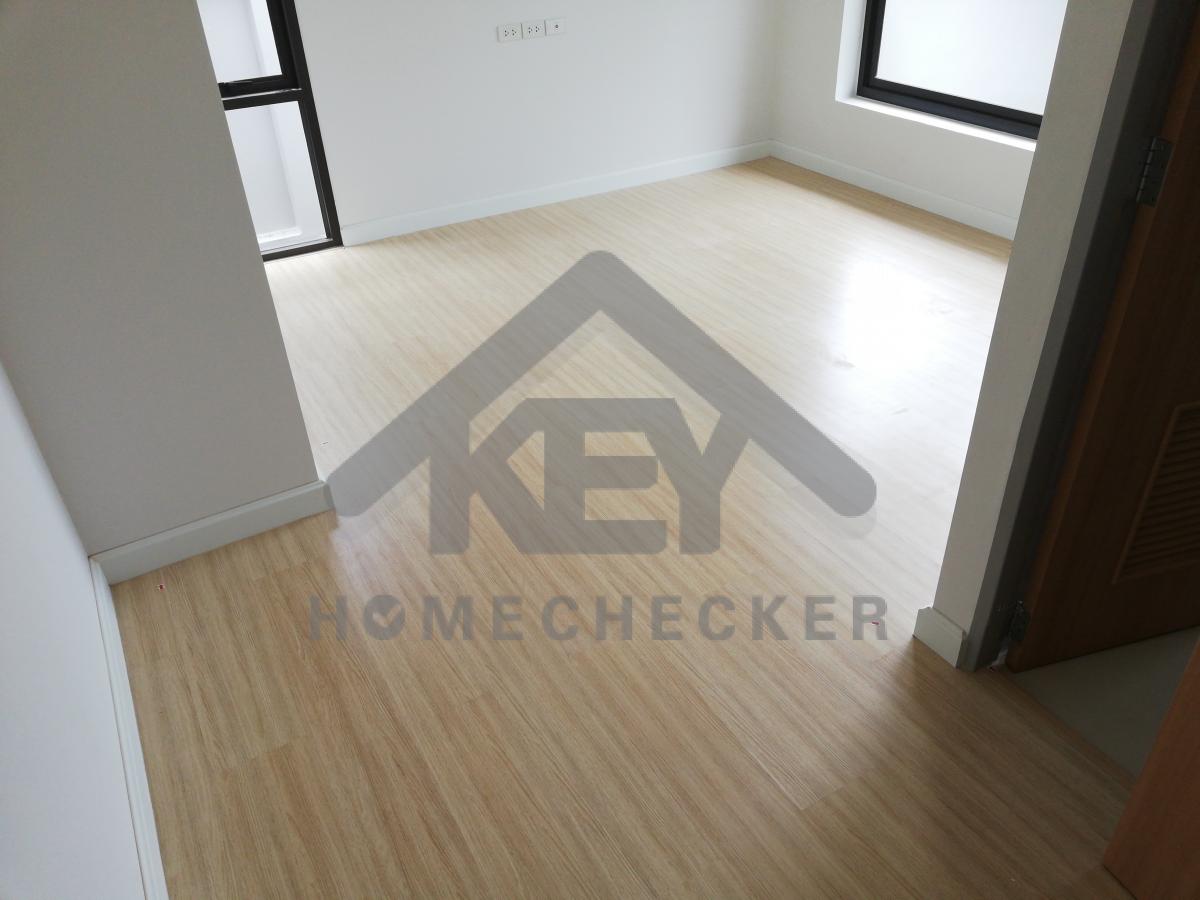

แก้ไข​ เช็คไม้พื้นลามิเนต บวมโก่งงอ และพื้นยวบ ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

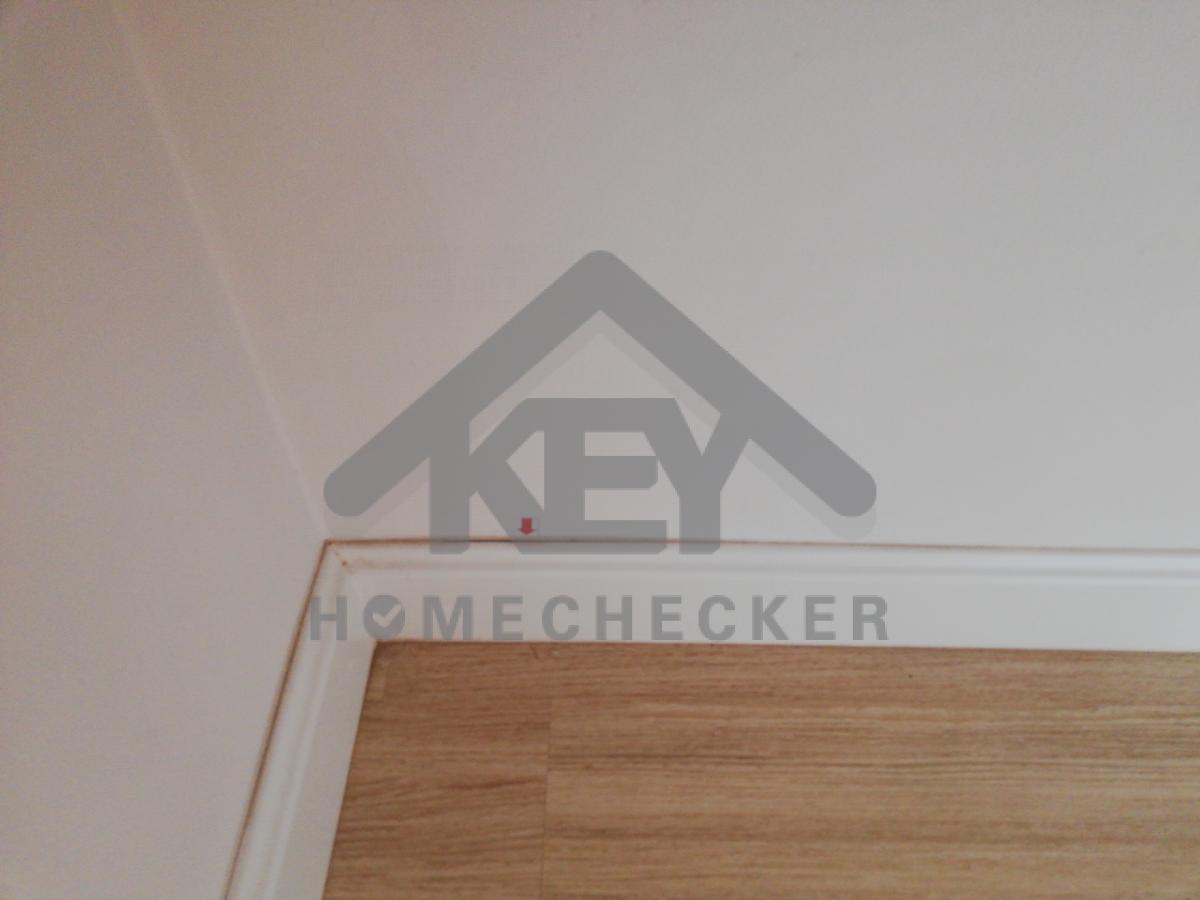

แก้ไข​ พื้นยวบทั้งห้อง และเก็บงานบัวพื้น (ห้องนอน​1)​

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

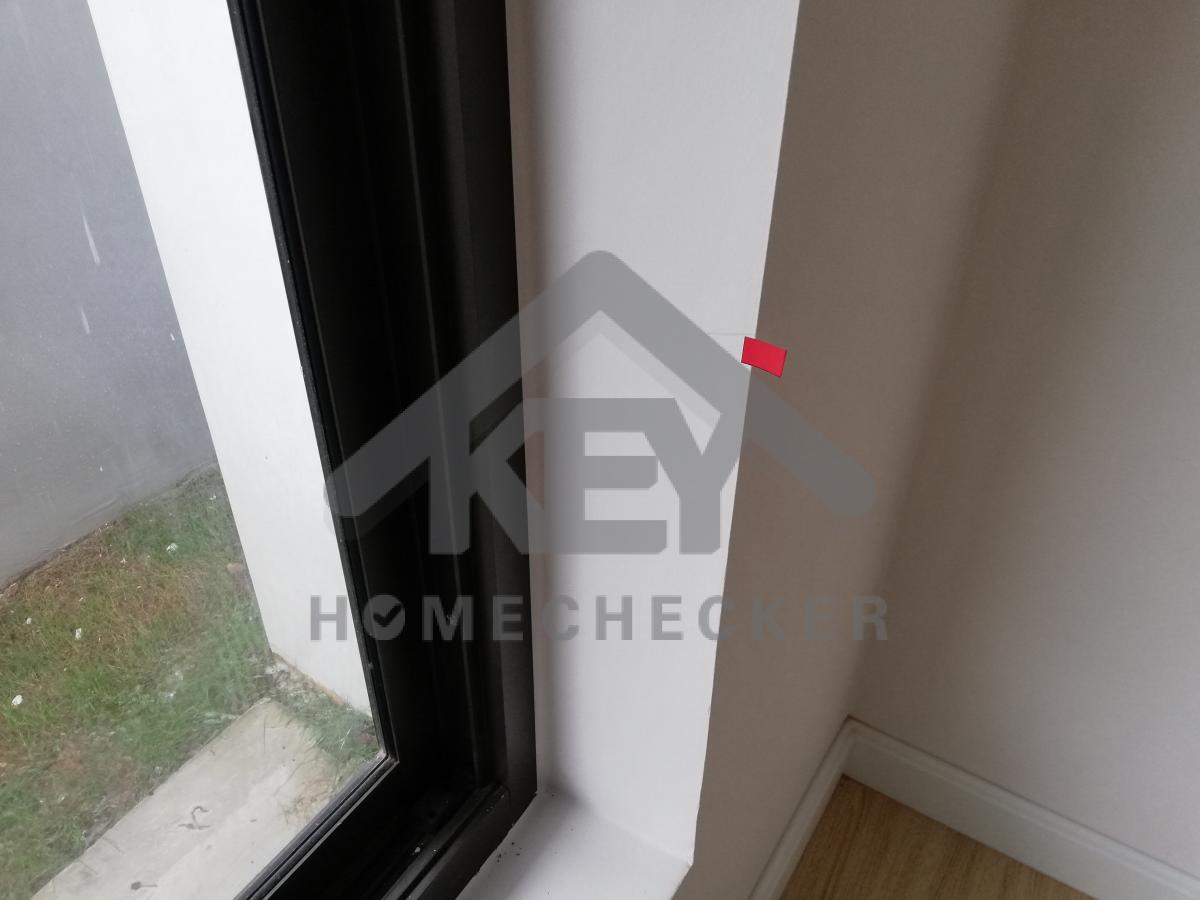

แก้ไข​ เก็บสีขอบประตู​ (ห้องนอน​2)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

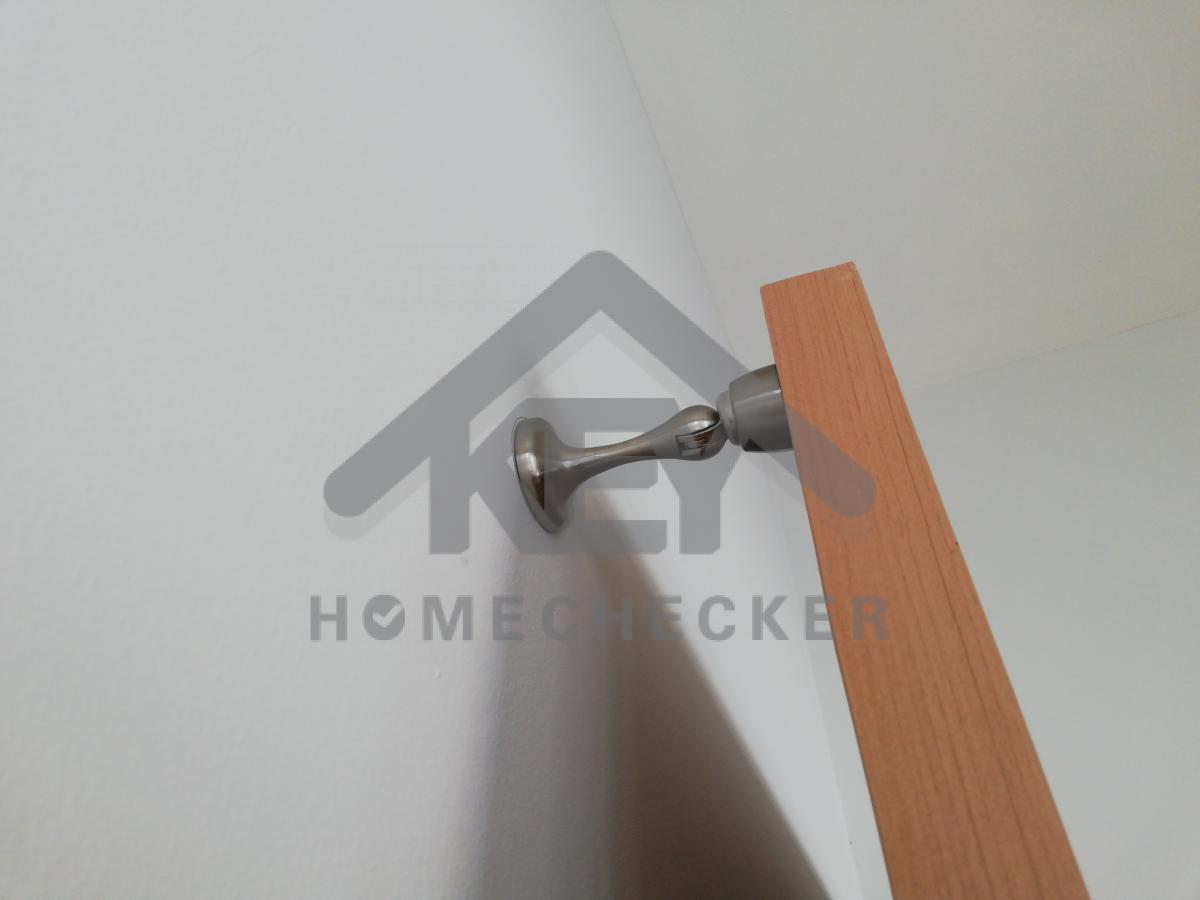

แก้ไข​ ติดตัวกันกระแทกประตู เพื่อป้องกันลูกบิดล็อก (ห้องนอน​2)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

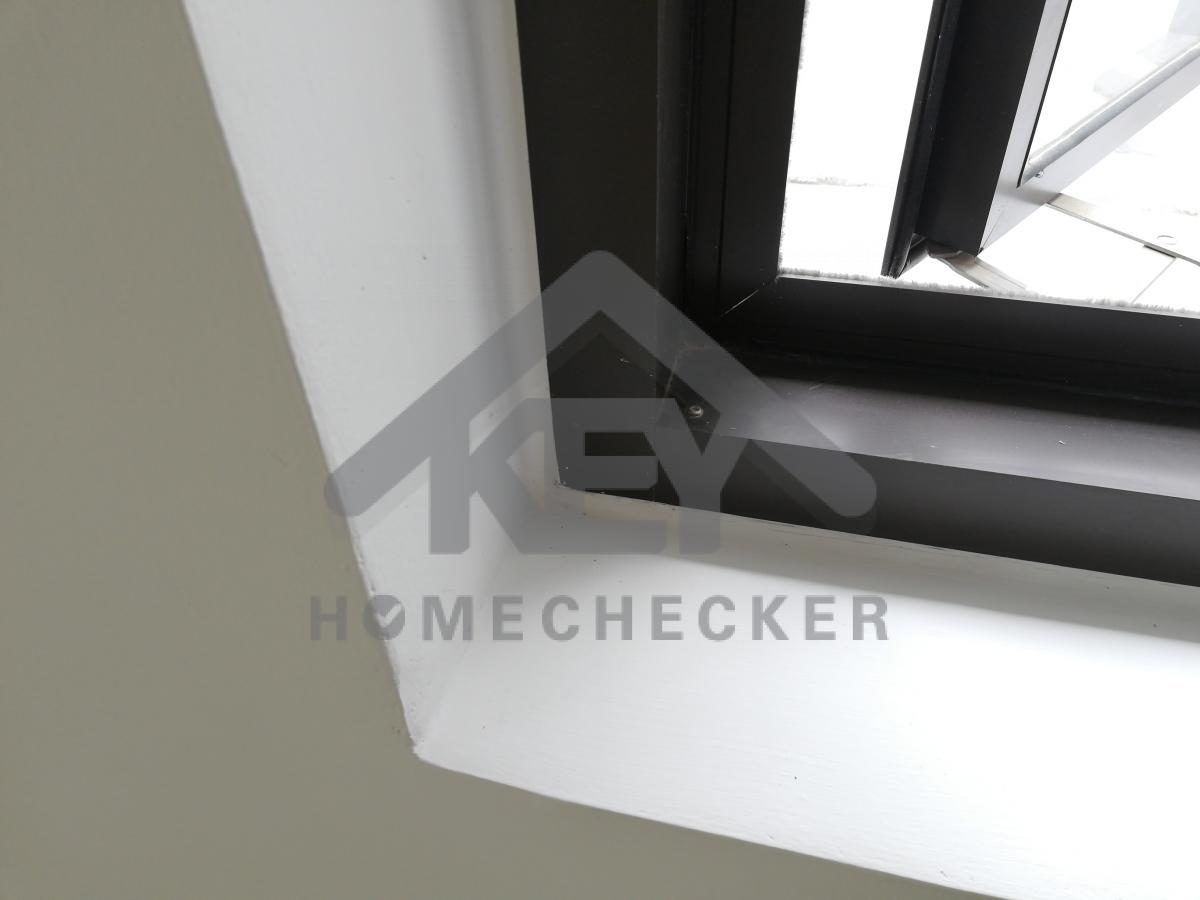

แก้ไข​ เก็บงาน​ขอบ​วงกบหน้าต่าง​ (ห้องนอน​2)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​เก็บงาน​ขอบ​วงกบ​หน้าต่าง​ (ห้องนอน​2)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ เช็ค​ไม้​พื้น​ลา​มิเนต​ บวม​โก​่​งงอ​ และลบรอยดินสอขีดเขียน (ห้องนอน​2)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ พื้นยวบทั้งห้อง และเก็บงานบัวพื้น (ห้องนอน​2)​

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ บานประตูติดขอบปิดไม่สะดวก (ห้องนอน​3)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ บานประตูติดขอบปิดไม่สะดวก (ห้องนอน​3)​

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

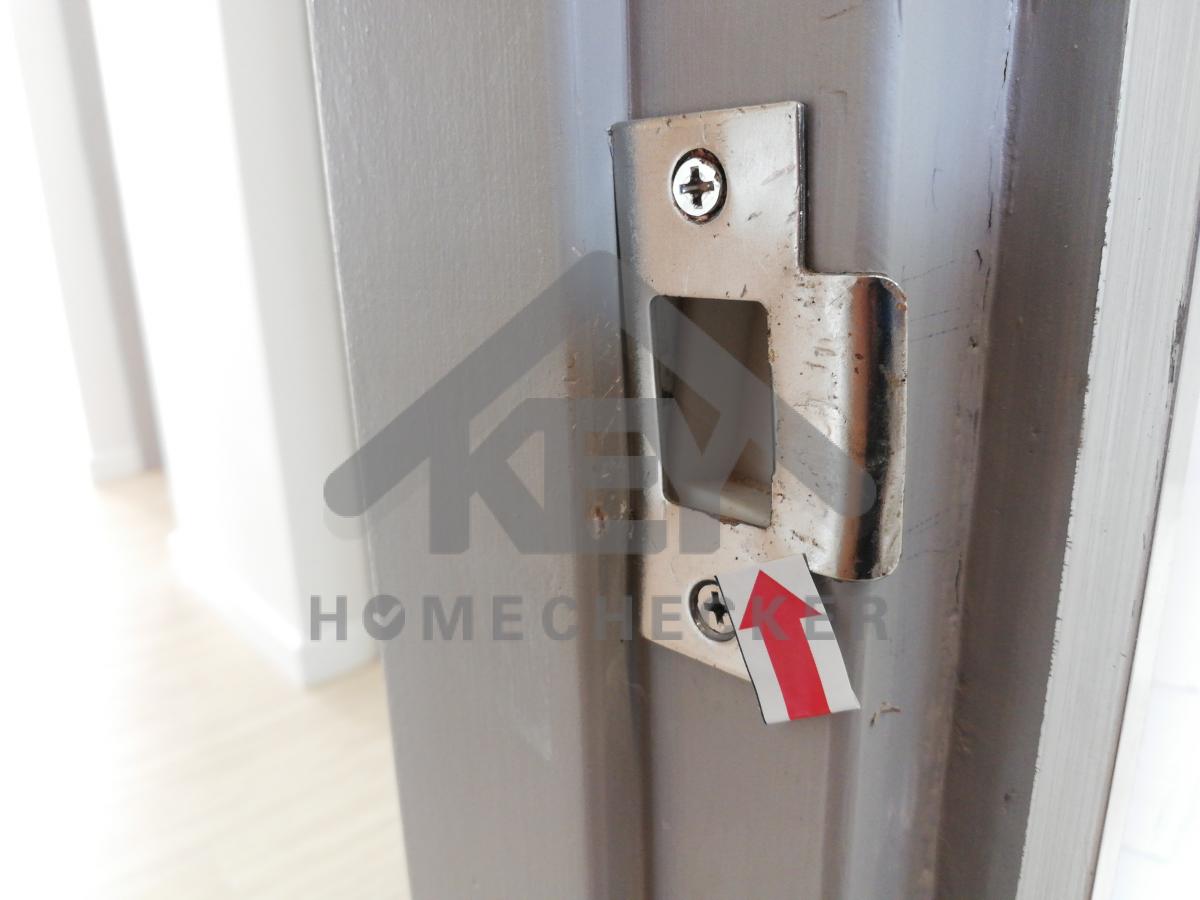

แก้ไข​ กลอนลูกบิดออกมาไม่สุด (ห้องนอน​3)

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ กลอนลูกบิดออกมาไม่สุด (ห้องนอน​3)

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ ติดตัวกันกระแทกประตู เพื่อป้องกันลูกบิดล็อก (ห้องนอน​3)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บสี (ห้องนอน​3)

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

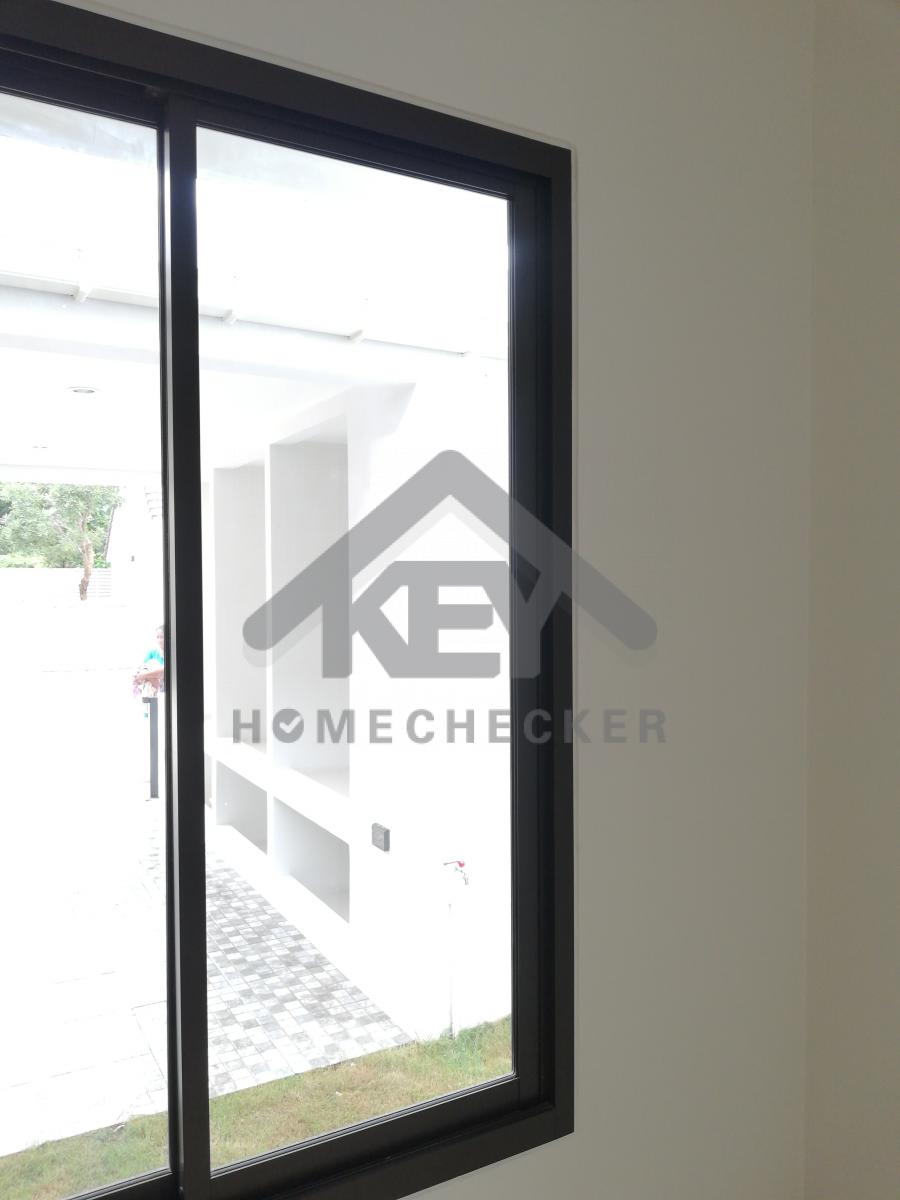

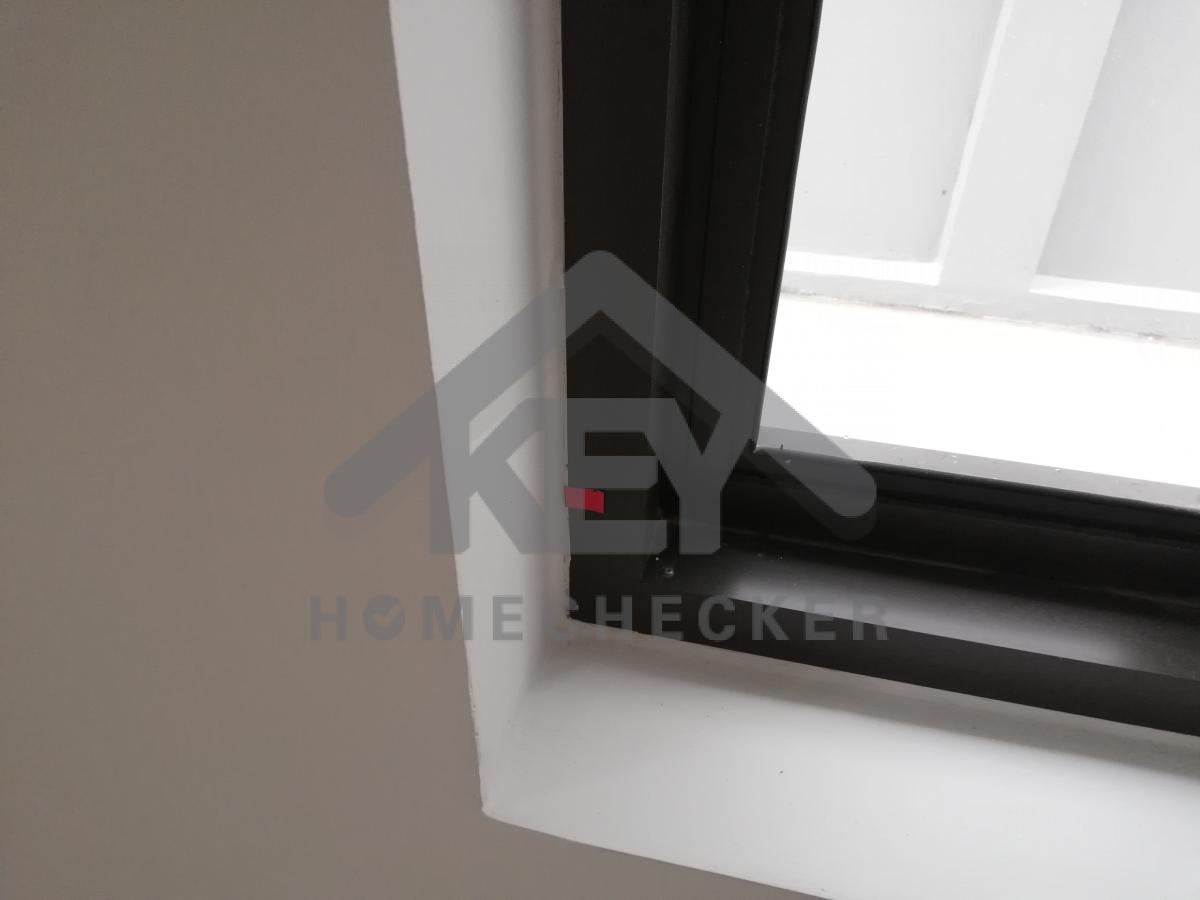

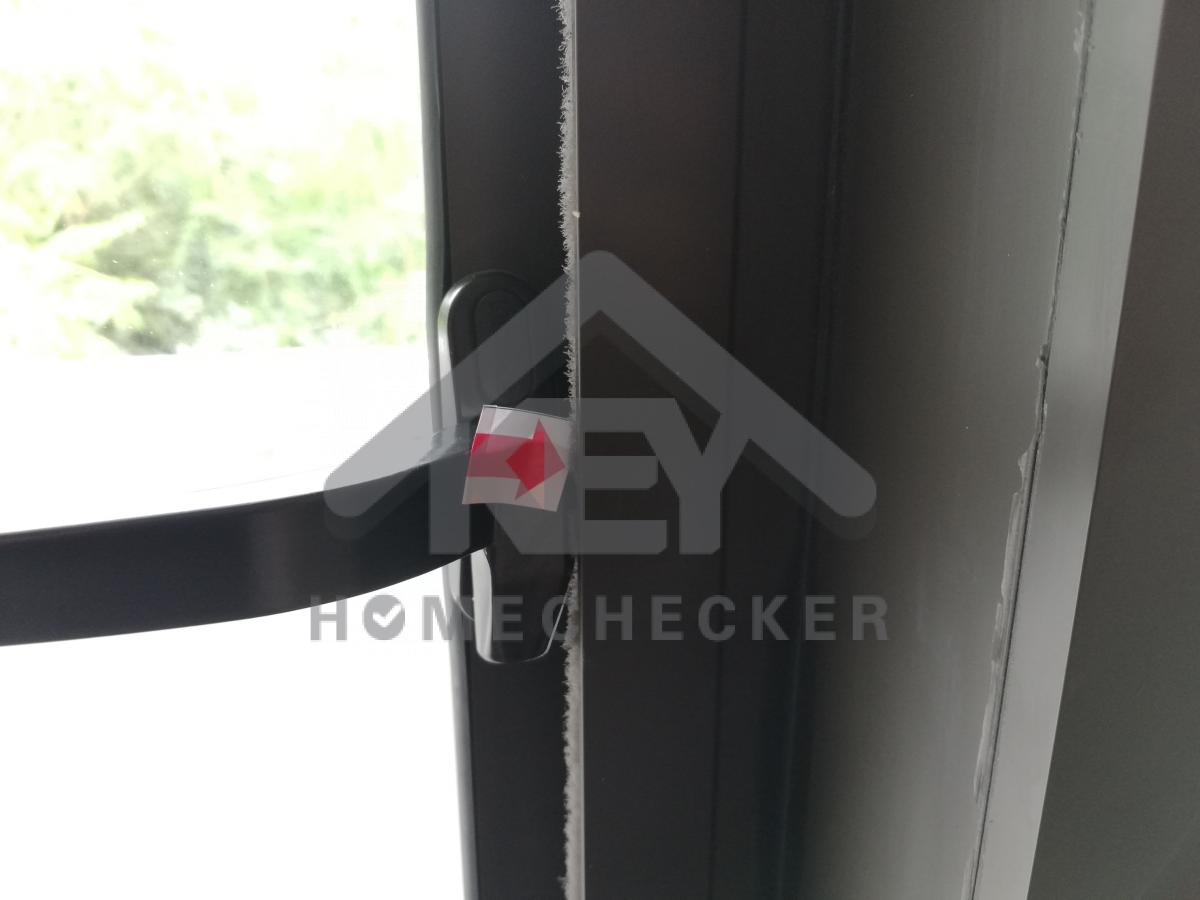

แก้ไข​ หน้าต่าง​ปิดไม่สะดวก (ห้องนอน​3)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ กลอนหน้าต่าง​ปิดไม่สะดวกติดขอบเหรม (ห้องนอน​3)​

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บงานขอบวงกบ (ห้องนอน​3)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ เช็ค​ไม้​พื้น​ลา​มิเนต​ บวม​โก​่​งงอ ​ทั้งหมด (ห้องนอน​3​)​

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข​ พื้น​ยวบ​ (ห้องนอน​3)​

งานห้องนอนชั้น 1 (1)

แก้ไข​ มีน้ำรั่ว​ซึม​ขอบ​หน้าต่าง​ (ห้องนอน​1)​

งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บงาน​ขอบ​บัว​พื้น​ (ห้องนอน​2)​

งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บงาน​ขอบ​ปลั๊กไฟ​ (ห้องนอน​2)​

งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บงาน​รูสกรูหน้าต่าง​ (ห้องนอน​3)​

งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บงาน​บัว​พื้น​ (ห้องนอน​3)​

งานห้องนอนชั้น 1 (1)

แก้ไข​ เก็บงาน​รอย​แตกร้าว​และ​เก็บสี​ผนัง​ (ห้องนอน​3)​

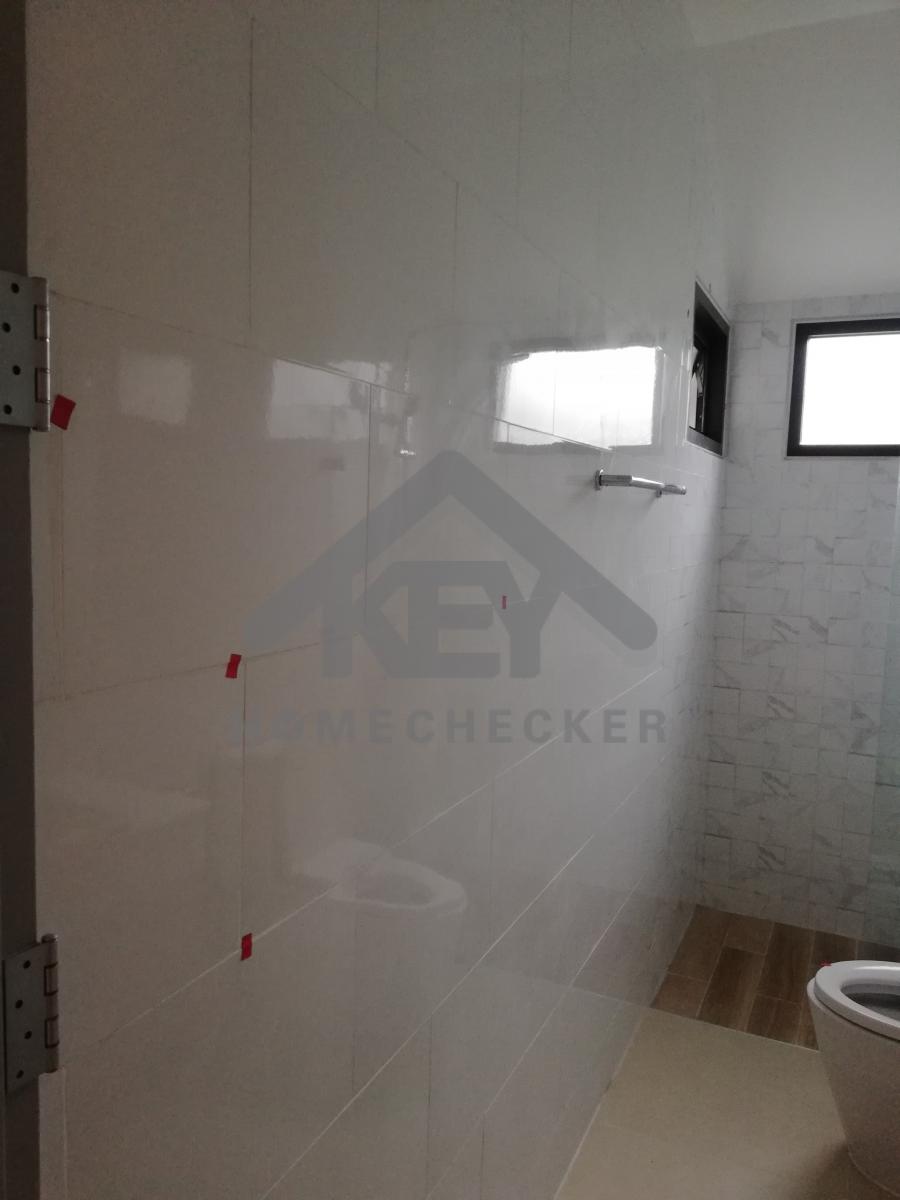

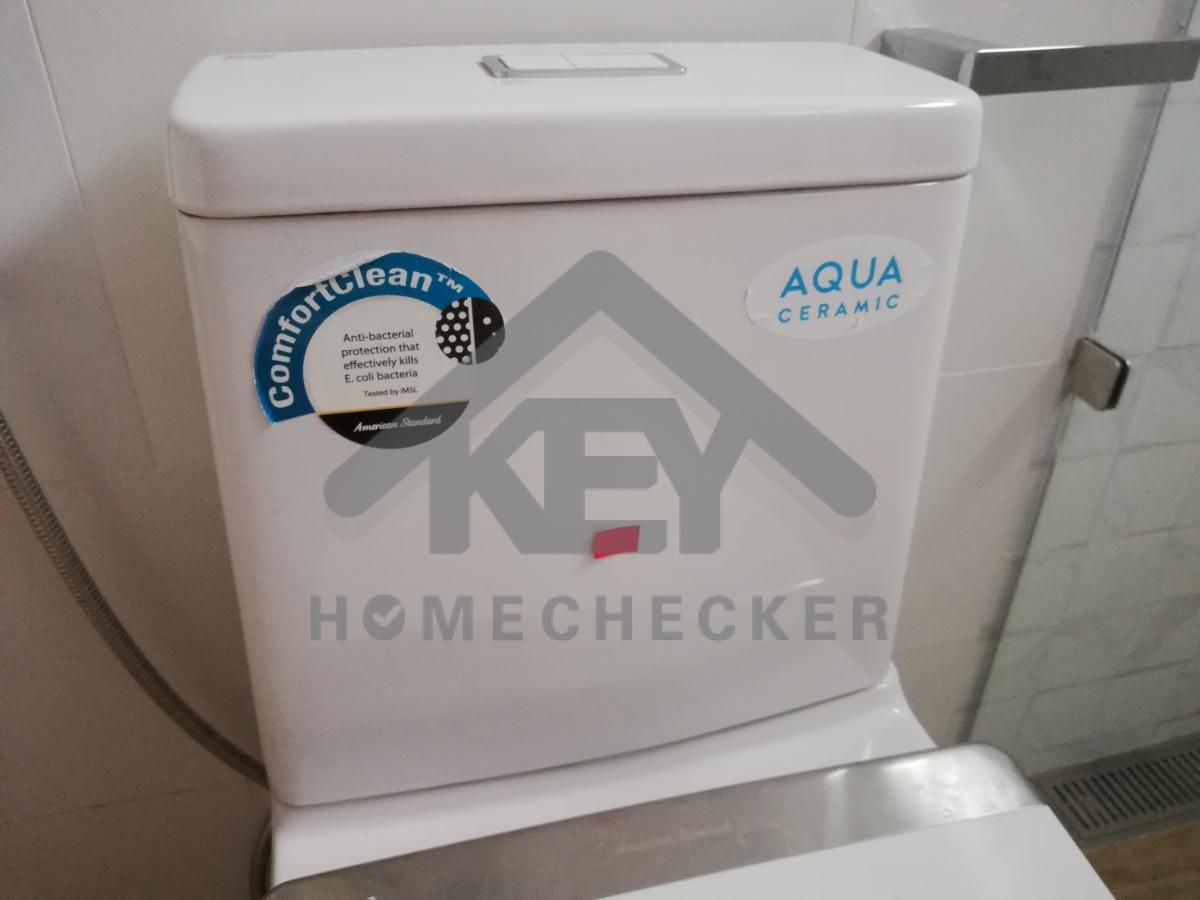

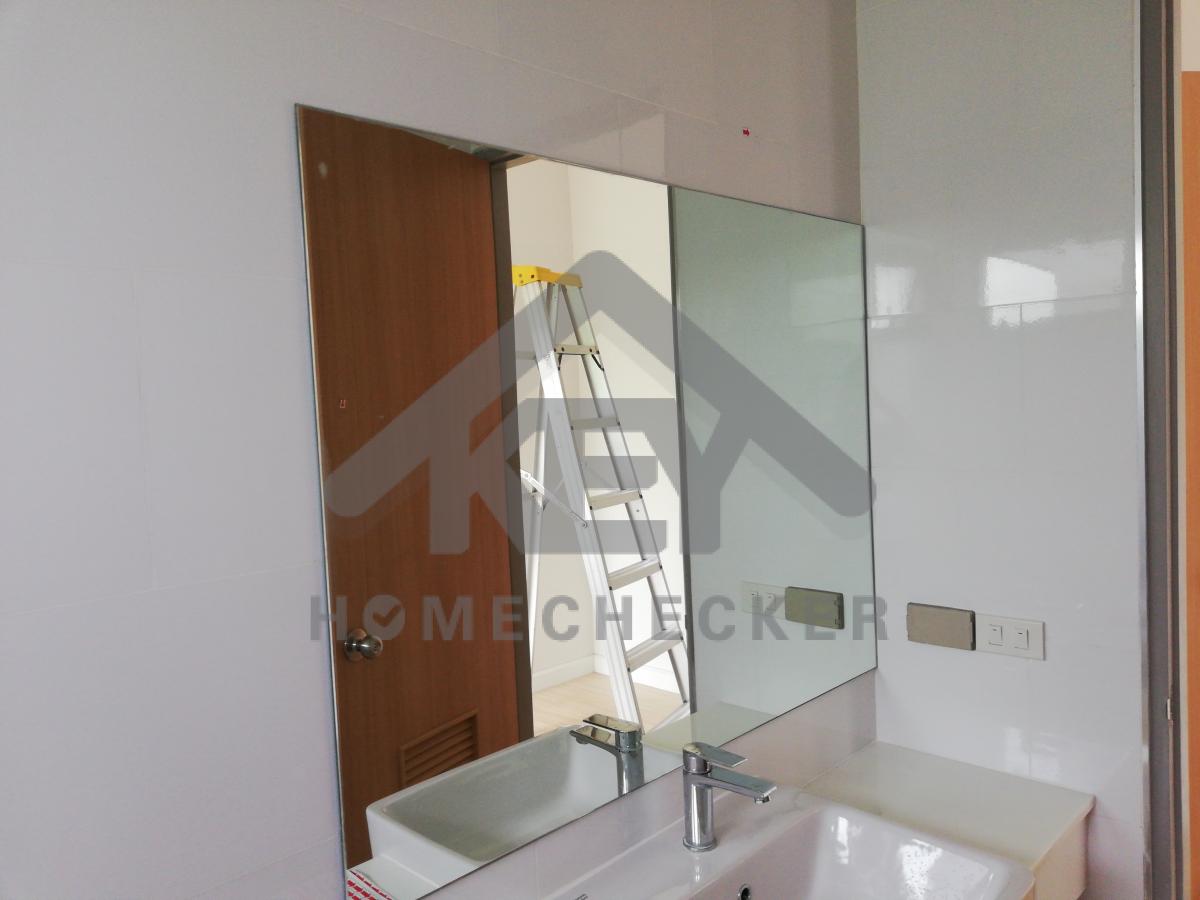

8. งานห้องน้ำชั้น 1 (1)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

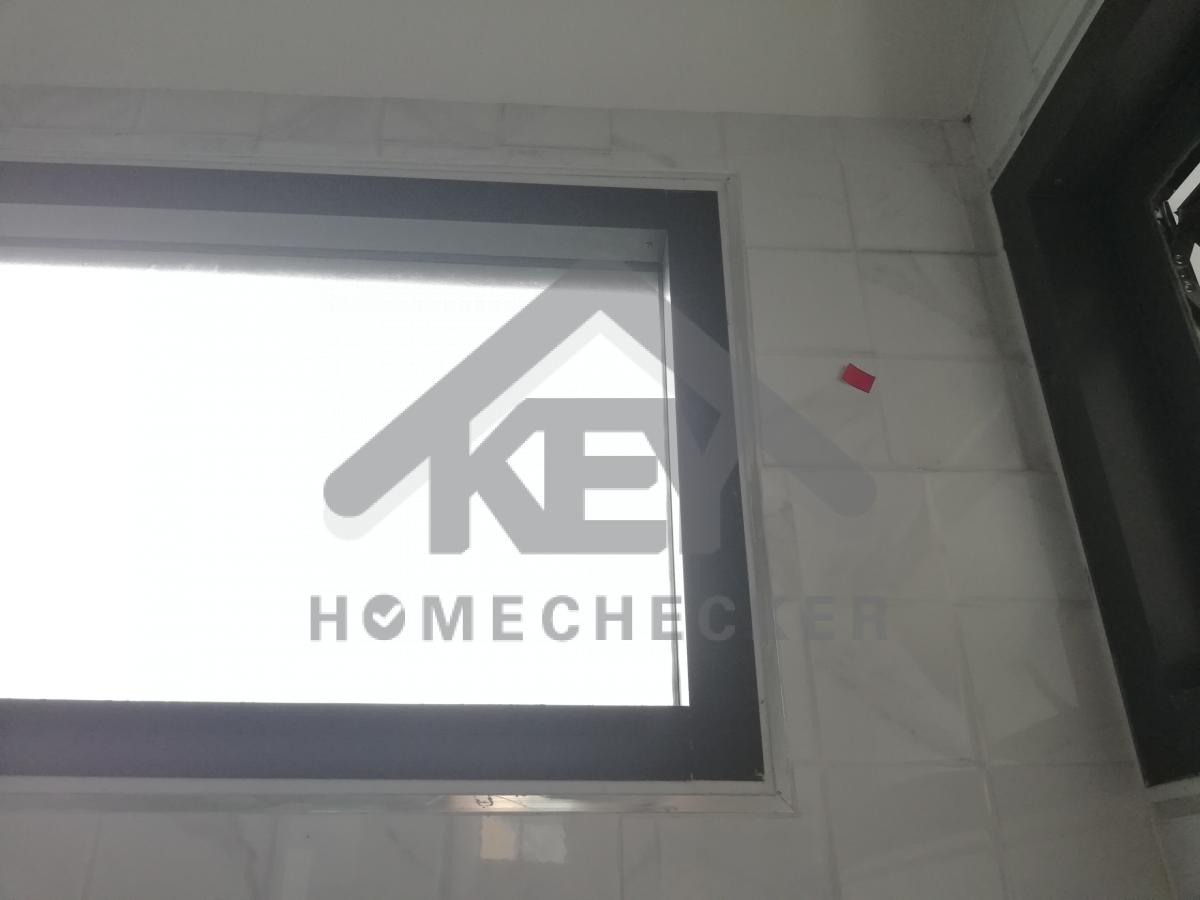

แก้ไข​ เก็บสีวงกบ (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ทำ​ความสะอาด​เก็บสี​เก็บ​รอย​ขอบ​วงกบ​ทั้งหมด​ (ห้องน้ำ​ใน​ห้องนอน)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บ​สีฝ้า (ห้องน้ำ​ใน​ห้องนอน)

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บ​สีเก็บรอยฝ้า (ห้องน้ำ​ใน​ห้องนอน)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

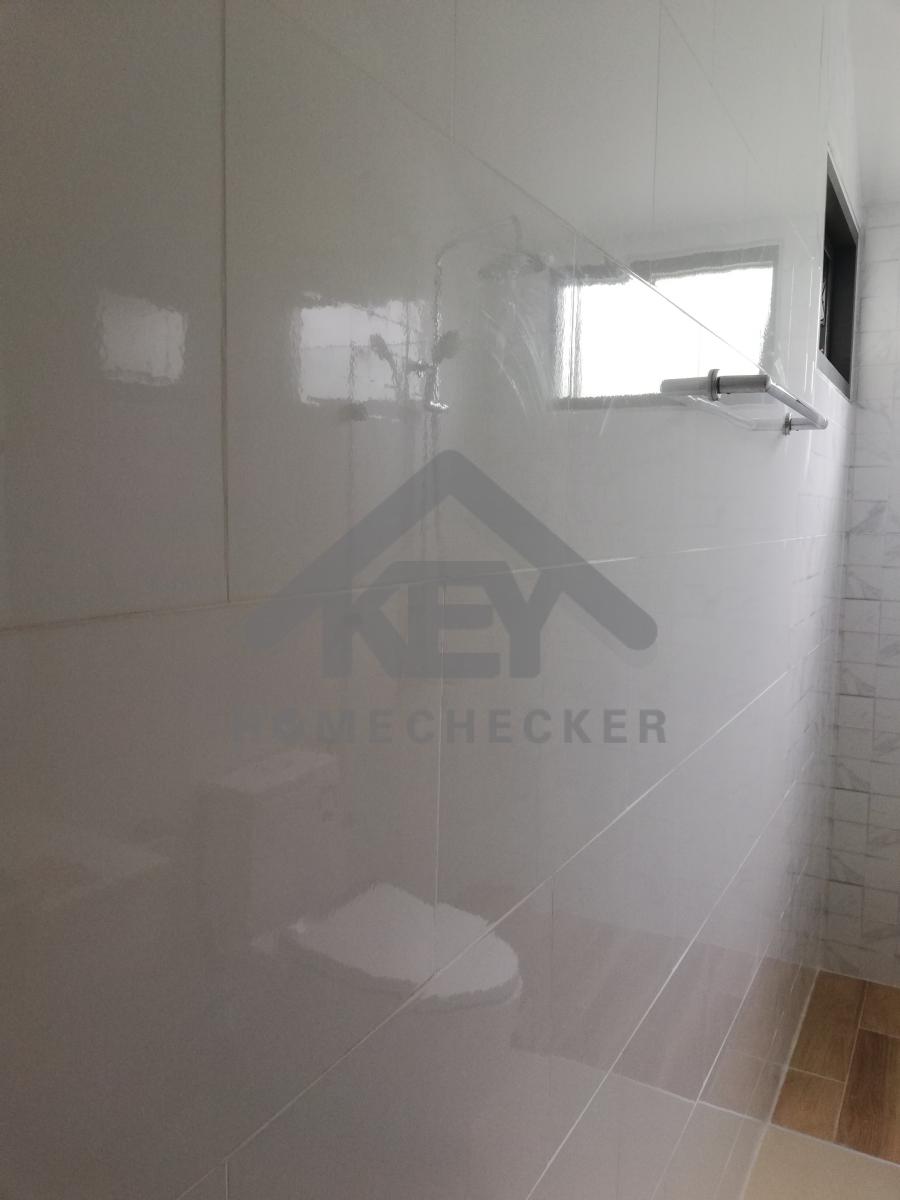

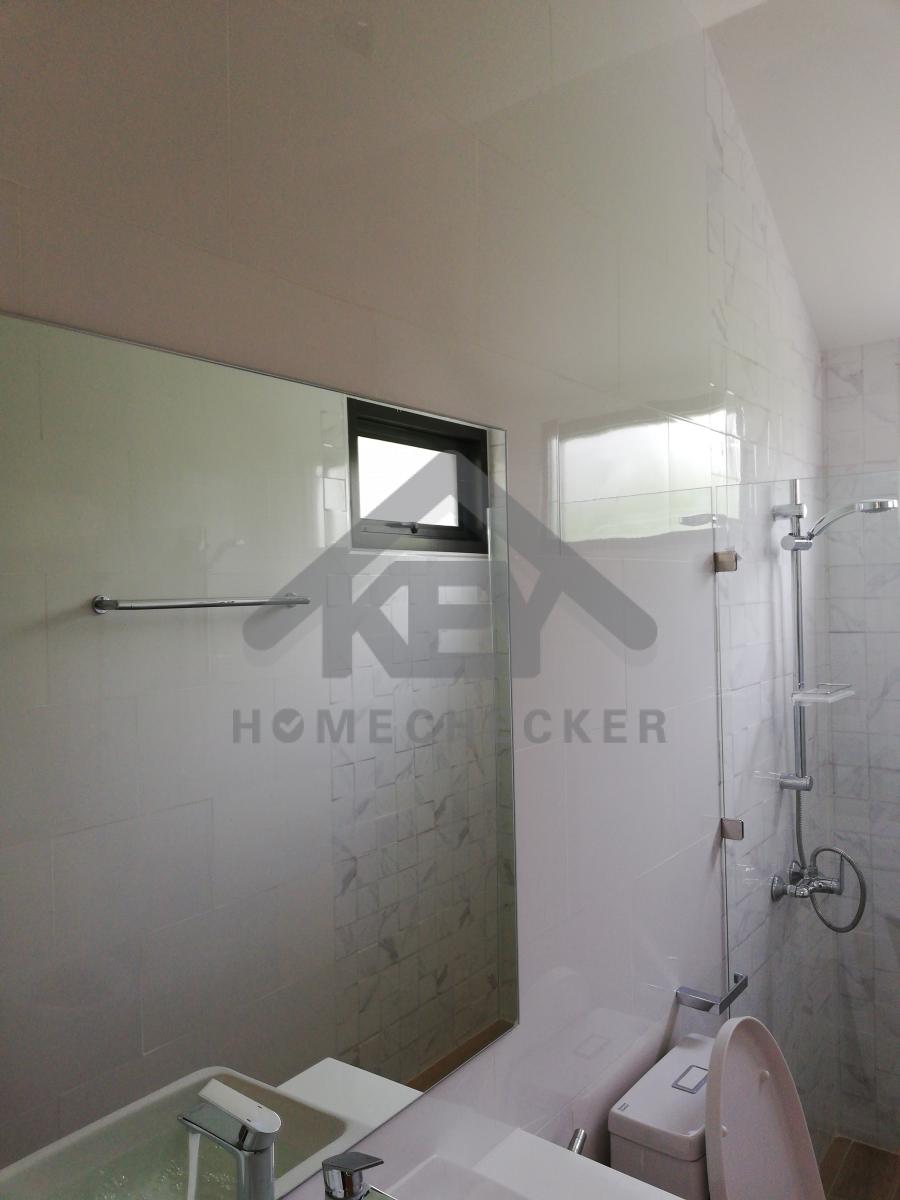

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่เรียบ และทำความสะอาด​เก็บงานยาแนว ทั้งห้อง (ห้องน้ำ​ใน​ห้องนอน)

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้อง​ติดตั้ง​ไม่เรียบ แต่ลูกค้าโอเค (ห้องน้ำ​ใน​ห้องนอน​)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่เรียบ และทำความสะอาด​เก็บงานยาแนว ทั้งห้อง (ห้องน้ำ​ใน​ห้องนอน)

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้อง​ติดตั้ง​ไม่เรียบ แต่ลูกค้าโอเค (ห้องน้ำ​ใน​ห้องนอน​)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​แตกร้าว​ (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​แตกร้าว​ (ห้องน้ำ​ใน​ห้องนอน)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่​แน่น​ (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่​แน่น กระเบื้อง​บิ่นแตก เก็บงาน​ขอบ​วงกบ​ และ เก็บงาน​ยาแนว (ห้องน้ำ​ใน​ห้องนอน)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บงานยาแนว (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ทำ​ความสะอาด​เก็บงานยาแนว (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บงาน​ยา​แนว​ (ห้องน้ำ​ใน​ห้องนอน)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ท่อ​น้ำ​ทิ้ง​มีน้ำ​รั่ว​ซึม​ (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ท่อ​น้ำ​ทิ้ง​มีน้ำ​รั่ว​ซึม​ (ห้องน้ำ​ใน​ห้องนอน)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

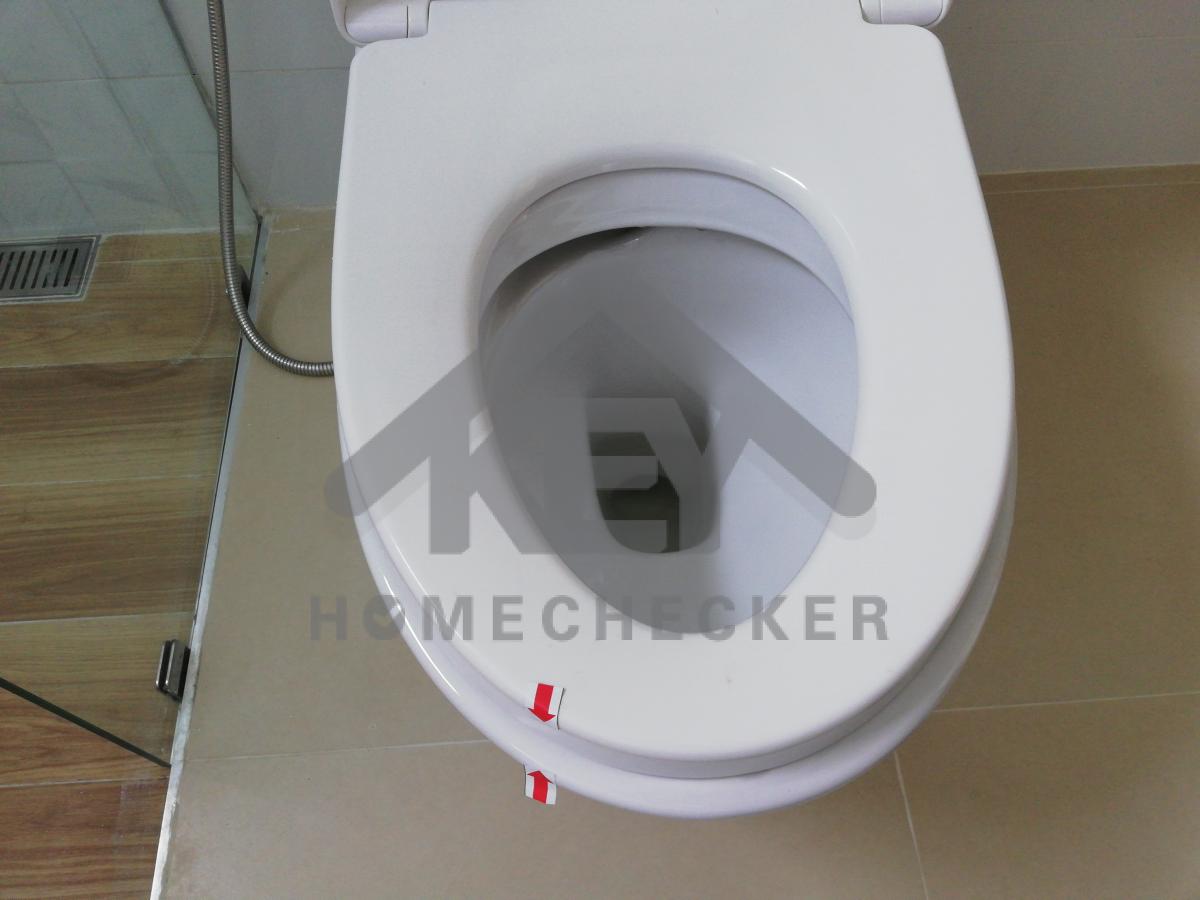

แก้ไข​ ปรับฝารองนั่งให้ตรง (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ปรับฝารองนั่งให้ตรงและติดตั้ง​ให้​แน่นหนา​ (ห้องน้ำ​ใน​ห้องนอน)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

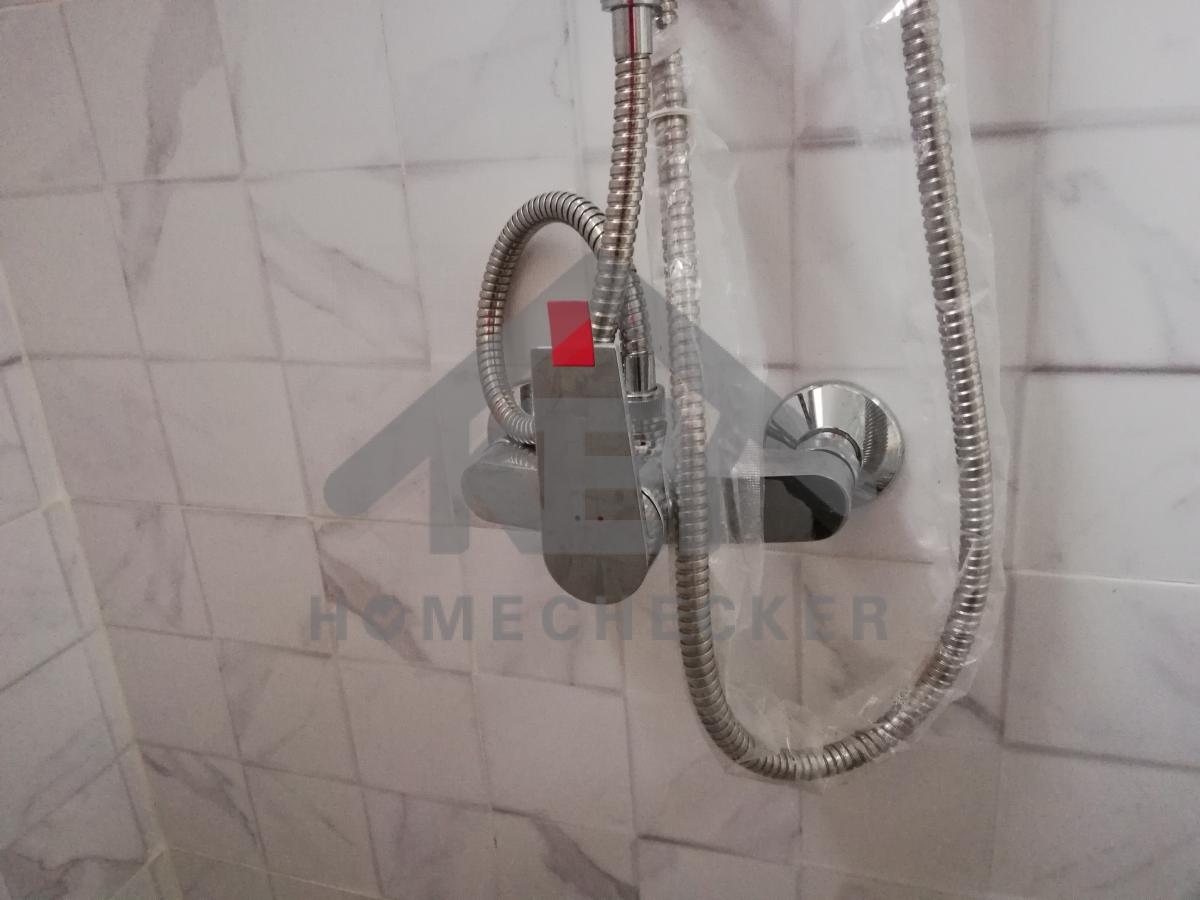

แก้ไข​ วาล์วฝักบัว​ติดกลับด้าน (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ วาล์วฝักบัว​ติดกลับด้าน (ห้องน้ำ​ใน​ห้องนอน)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เดินท่อ​น้ำ​ร้อน​น้ำ​เย็น​สลับด้าน (ห้องน้ำ​ใน​ห้องนอน)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เดินท่อ​น้ำ​ร้อน​-น้ำ​เย็น​สลับด้าน (ห้องน้ำ​ใน​ห้องนอน)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บ​สีวงกบ (ห้องน้ำ​รวม)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บงาน​รูสกรู​ (ห้องน้ำ​รวม)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่เรียบ และทำความสะอาด​เก็บงานยาแนว ทั้งห้อง (ห้องน้ำ​รวม)

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้อง​ติดตั้ง​ไม่เรียบ แต่ลูกค้าโอเค (ห้องน้ำ​รวม)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่เรียบ และทำความสะอาด​เก็บงานยาแนว ทั้งห้อง (ห้องน้ำ​รวม)

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้อง​ติดตั้ง​ไม่เรียบ แต่ลูกค้าโอเค (ห้องน้ำ​รวม)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่เรียบ และทำความสะอาด​เก็บงานยาแนว ทั้งห้อง (ห้องน้ำ​รวม)

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้อง​ติดตั้ง​ไม่เรียบ แต่ลูกค้าโอเค (ห้องน้ำ​รวม)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่​แน่น​ (ห้องน้ำ​รวม)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่​แน่น​ (ห้องน้ำ​รวม)​

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ กระเบื้อง​ติดตั้ง​ไม่​แน่น​ (ห้องน้ำ​รวม)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ท่อ​น้ำ​ทิ้ง​มีน้ำ​รั่ว​ซึม​ (ห้องน้ำ​รวม)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ท่อ​น้ำ​ทิ้ง​มีน้ำ​รั่ว​ซึม​ (ห้องน้ำ​รวม)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ปรับฝารอง​นั่ง​ให้​ตรง ​(ห้องน้ำ​รวม)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ปรับฝารอง​นั่ง​ให้​ตรง ​(ห้องน้ำ​รวม)

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ ติดตั้ง​หม้อน้ำให้แน่น (ห้องน้ำ​รวม)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เดิน​ท่อ​น้ำ​ร้อน​น้ำ​เย็น​สลับ​ด้านกัน​ (ห้องน้ำ​รวม)​

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข​ เดิน​ท่อ​น้ำ​ร้อน​-น้ำ​เย็นสลับกัน และติดวาล์วเปิด-น้ำกลับด้าน อาจทำให้สายฝักบัวหักงอ​​ (ห้องน้ำ​รวม)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บงาน​ยาแนวห้องน้ำทั้งหมด

งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บงาน​ขอบ​พื้น​หลุด​ร่อน ​(ห้องน้ำ​ใน​ห้องนอน)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ ทำ​ความสะอาด​เก็บงาน​ขอบ​วงกบ​ ​(ห้องน้ำ​ใน​ห้องนอน)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ ทำ​ความสะอาด​เก็บงาน​รอยขีดเขียน ​(ห้องน้ำ​ใน​ห้องนอน)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ ทำ​ความสะอาด​และ​เก็บงาน​ยาแนว ​(ห้องน้ำรวม)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บงาน​ยา​แนว​ ​(ห้องน้ำรวม)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ บิดงอ ติดตั้งไม่เรียบร้อย และทำความสะอาด​ ​(ห้องน้ำรวม)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ ประตู​ติดตั้งไม่ได้​ระดับ​ ปิดล็อค​ไม่​สะดวก​ ​(ห้องน้ำรวม)​

งานห้องน้ำชั้น 1 (1)

แก้ไข​ เก็บ​สี​ประตู​ (ห้องน้ำ​รวม)​

ตรวจทั้งหมด 110 รายการ
ผ่าน 55 รายการ
ที่ต้องแก้ไข 55 รายการ
