บ้านอารียา สกลนคร (ตรวจครั้งที่ 2)

Social Share
955 views | 4 ปีที่แล้ว

บ้านอารียา สกลนคร (ตรวจครั้งที่ 2)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: บ้านอารียา คุณชมพู่ สกลนคร
รายงาน: บ้านอารียา สกลนคร (ตรวจครั้งที่ 2)
ผู้ตรวจ: Engineer01
วันที่เข้าตรวจ: 30 พ.ค. 2020

ผังบ้านหรือคอนโด

1. งานประปา ปั้ม และสุขาภิบาล

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

เปลี่ยนฝาแตกร้าว

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

เปลี่ยนฝาแตกร้าว

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

ลอกบ่อทำความสะอาด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

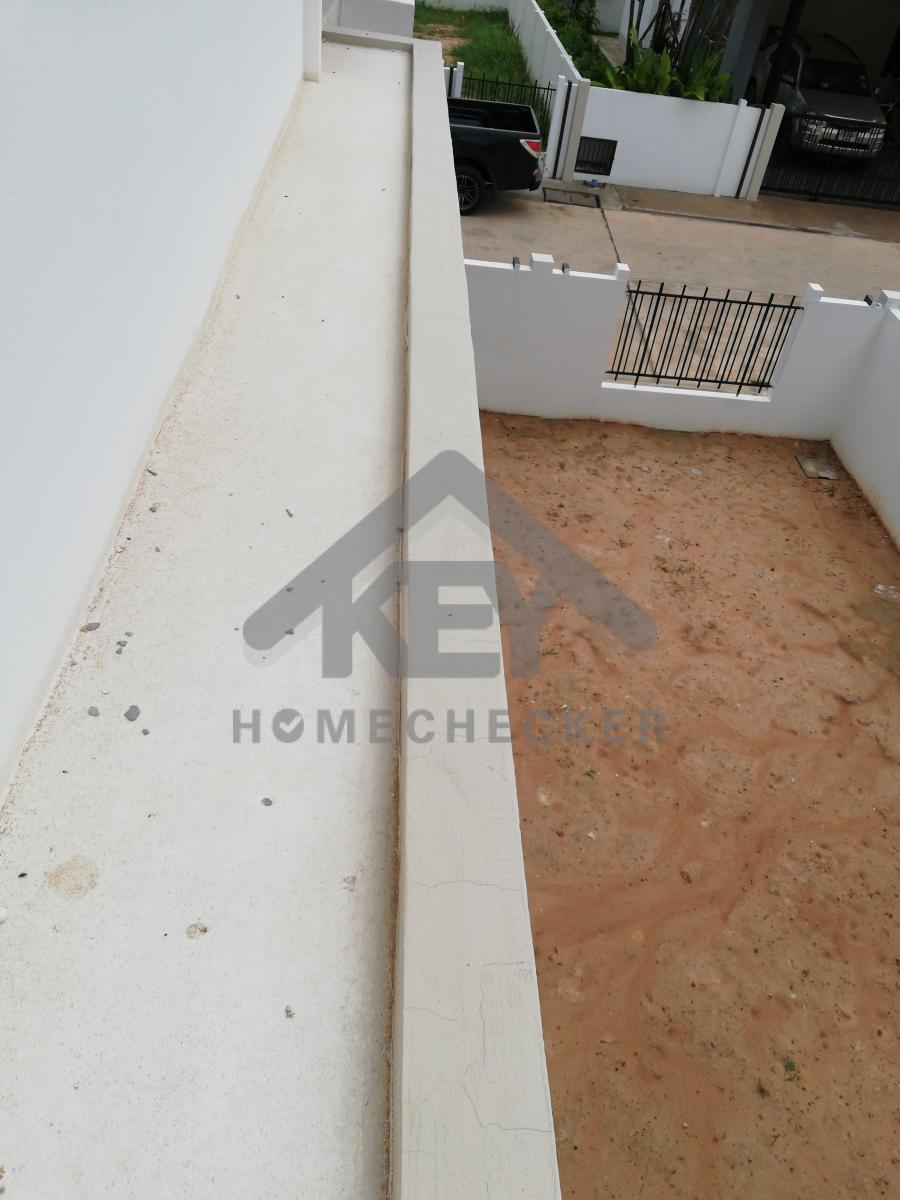

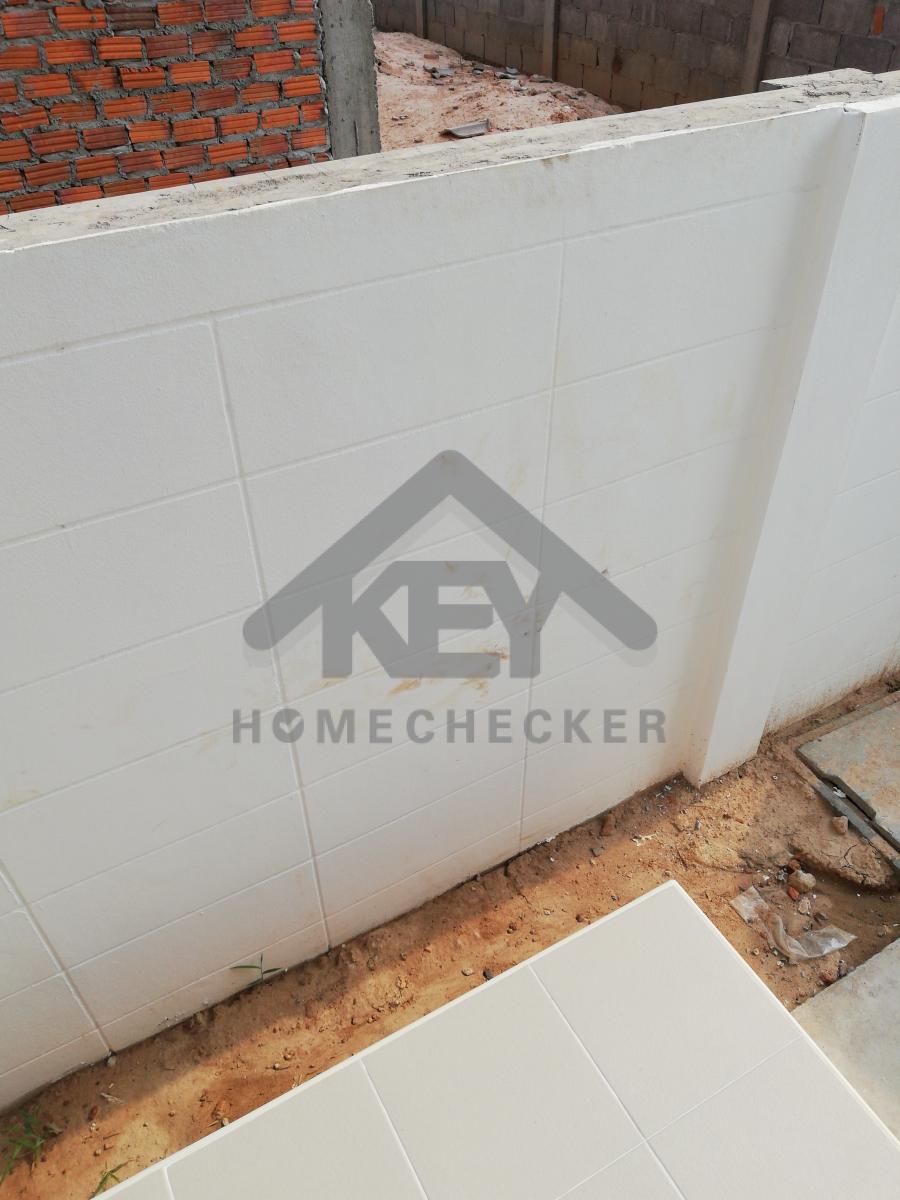

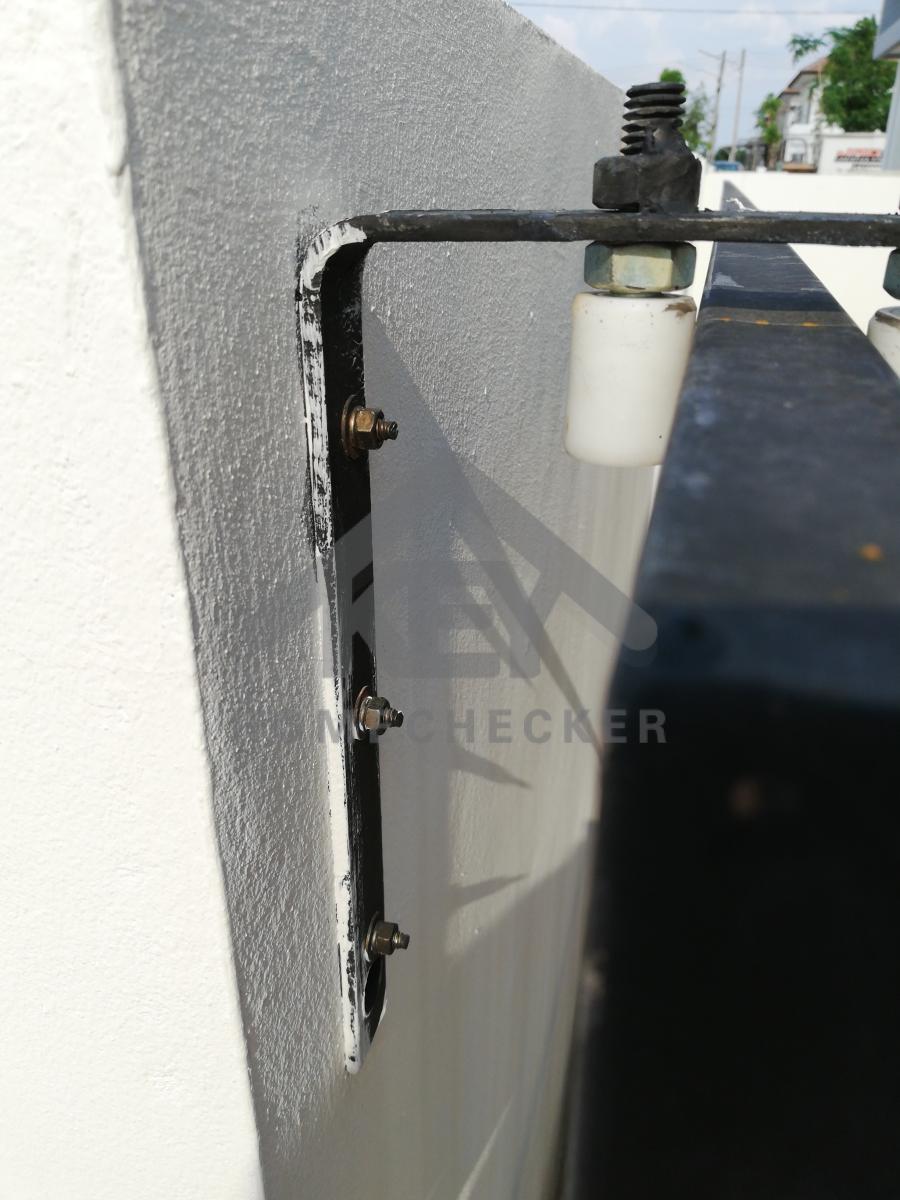

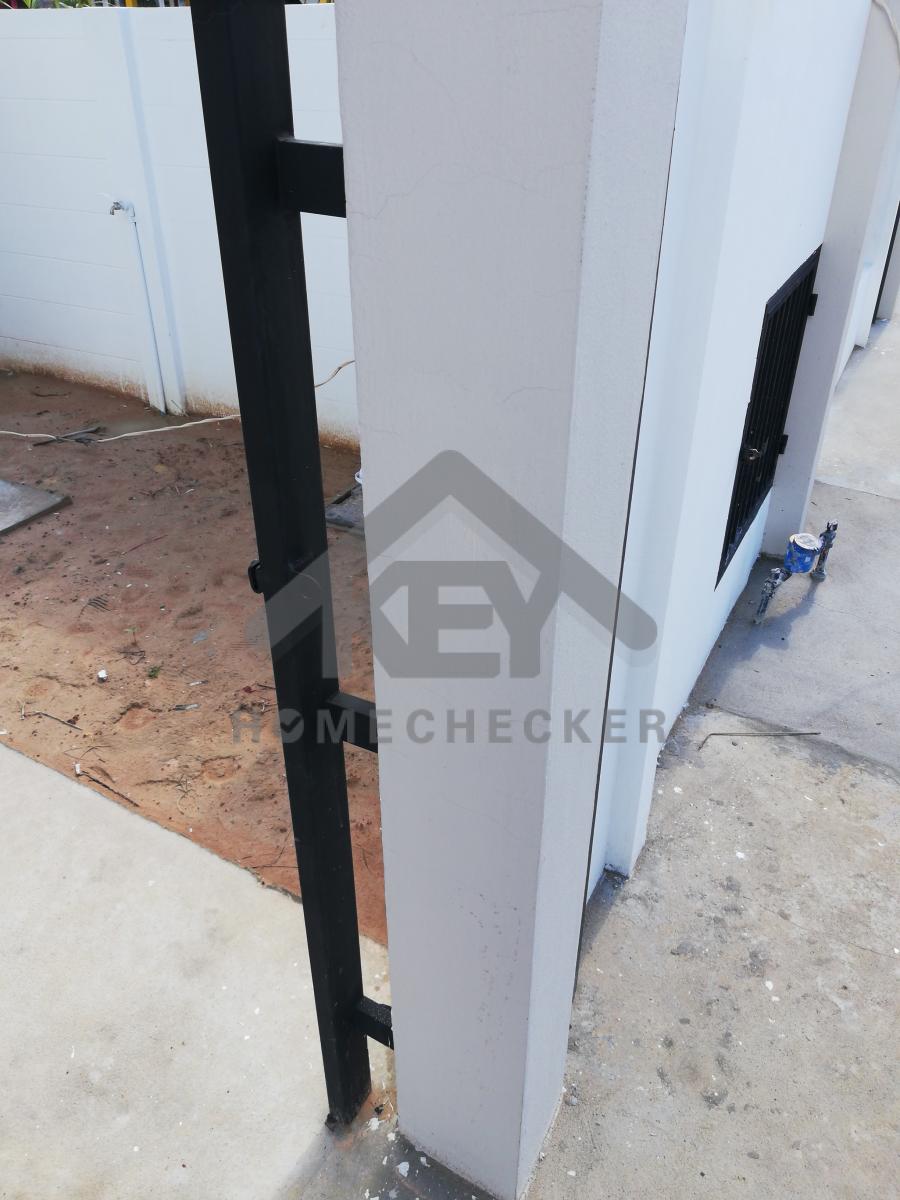

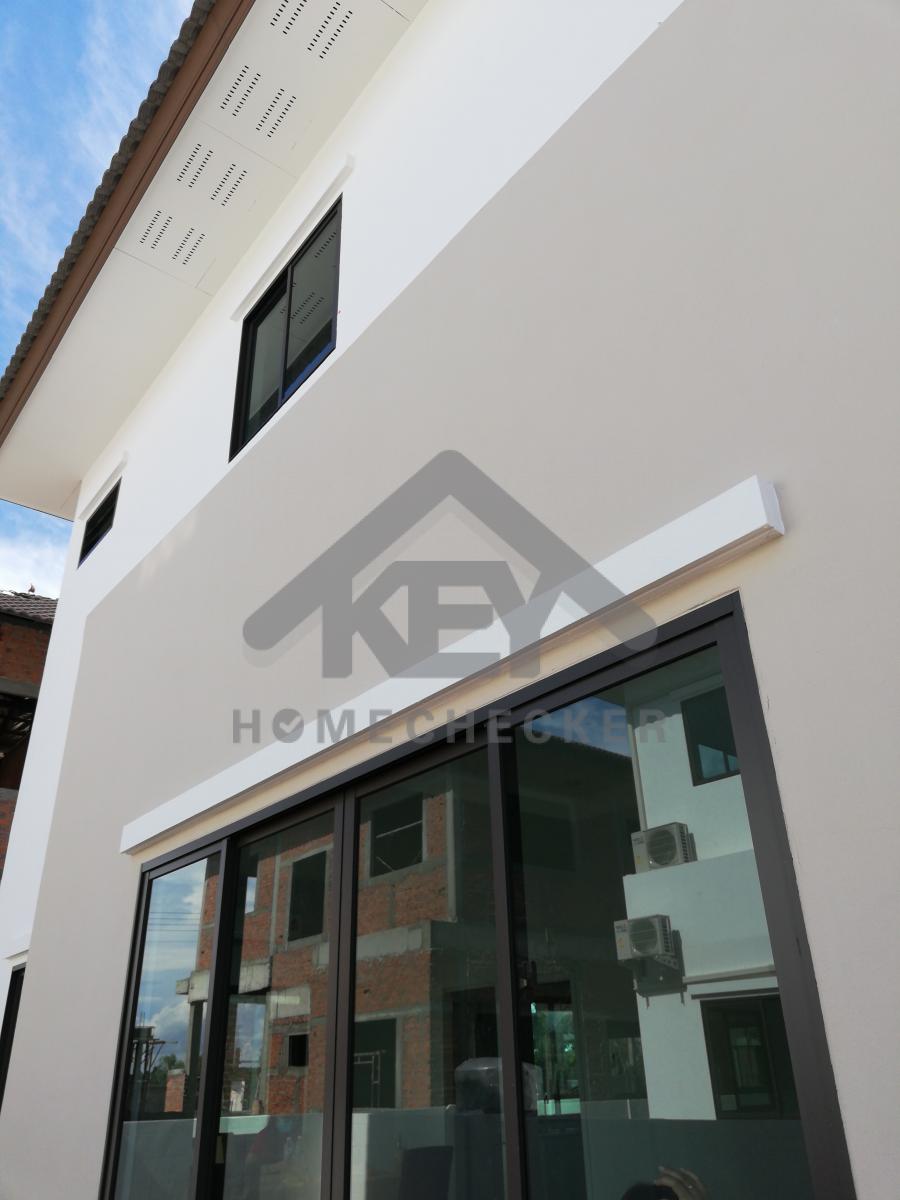

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บสีและรอยแตกร้าว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าวบัว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าวบัว

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บสี

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บสี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

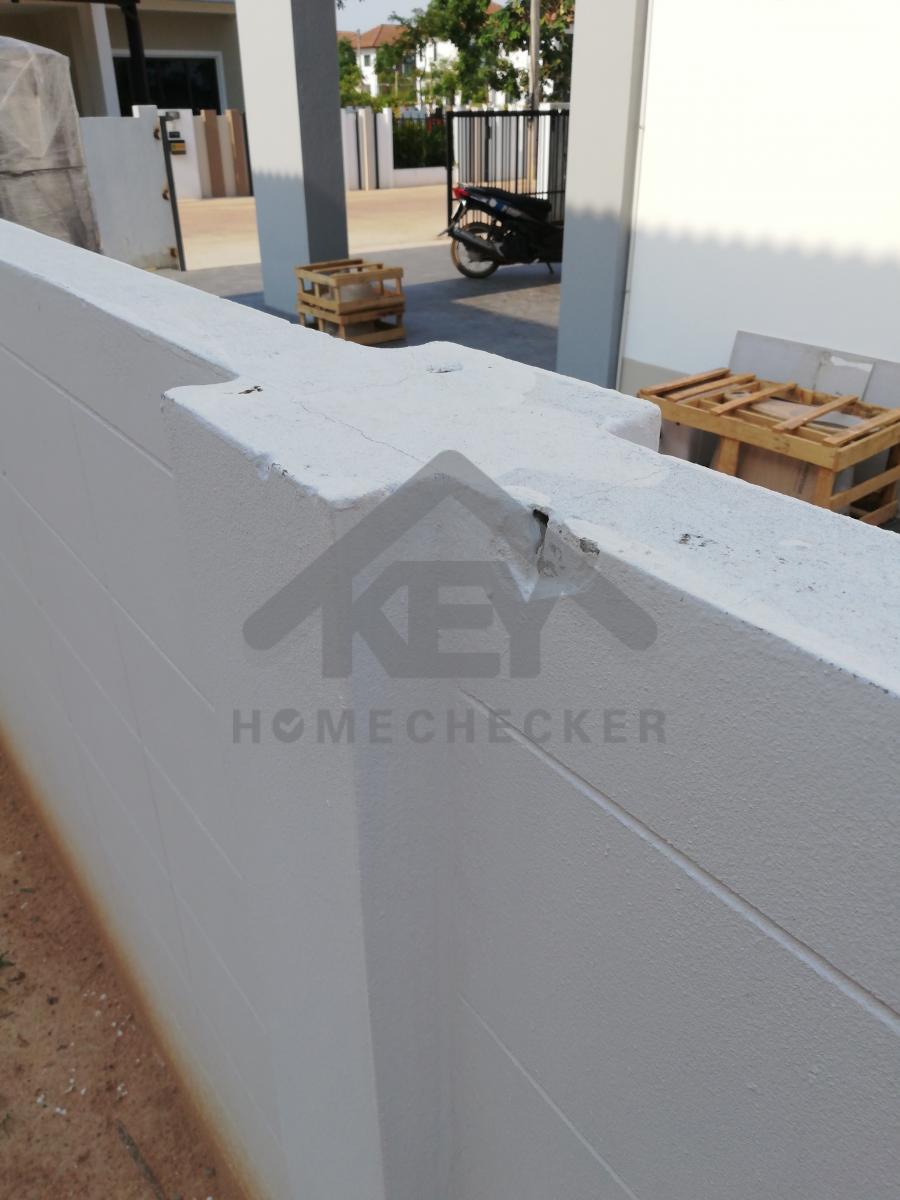

เก็บขอบและรอยแตกร้าว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

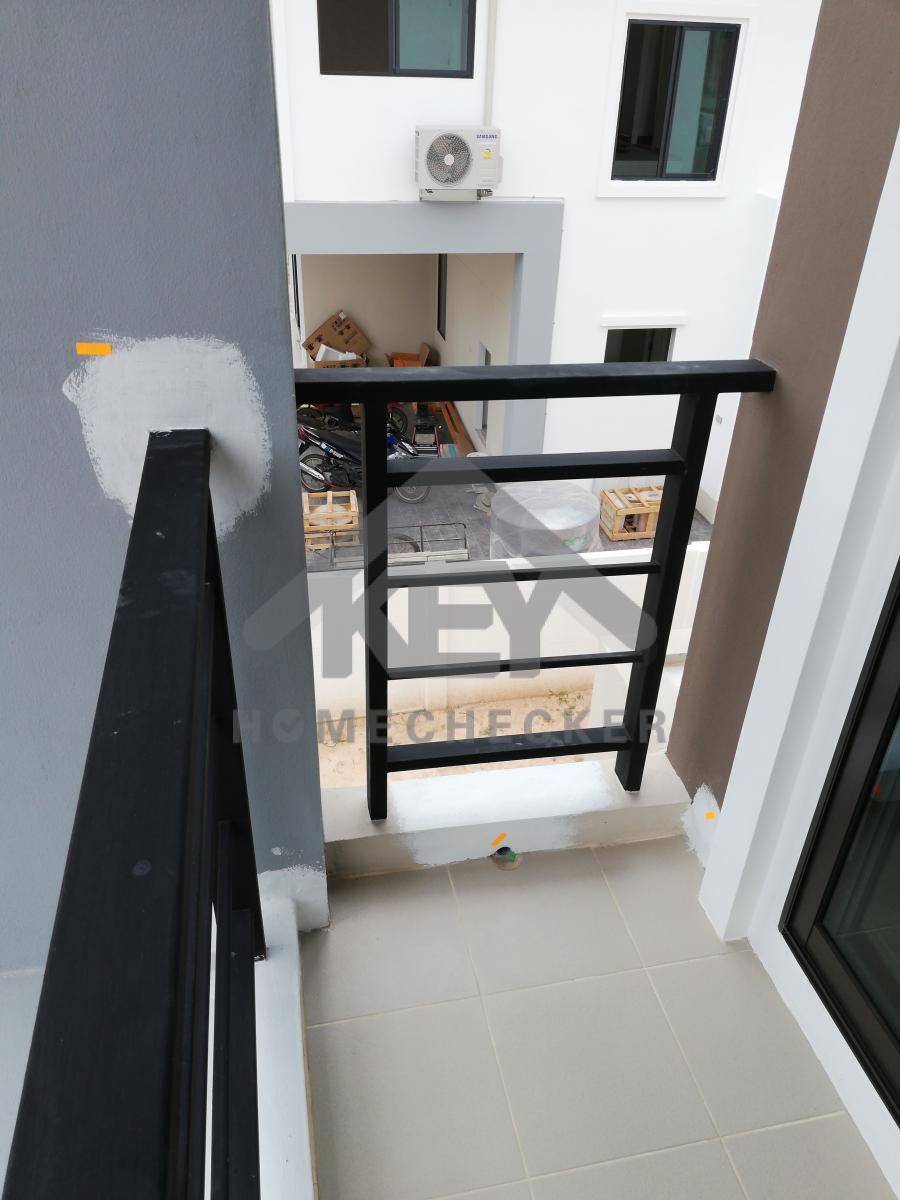

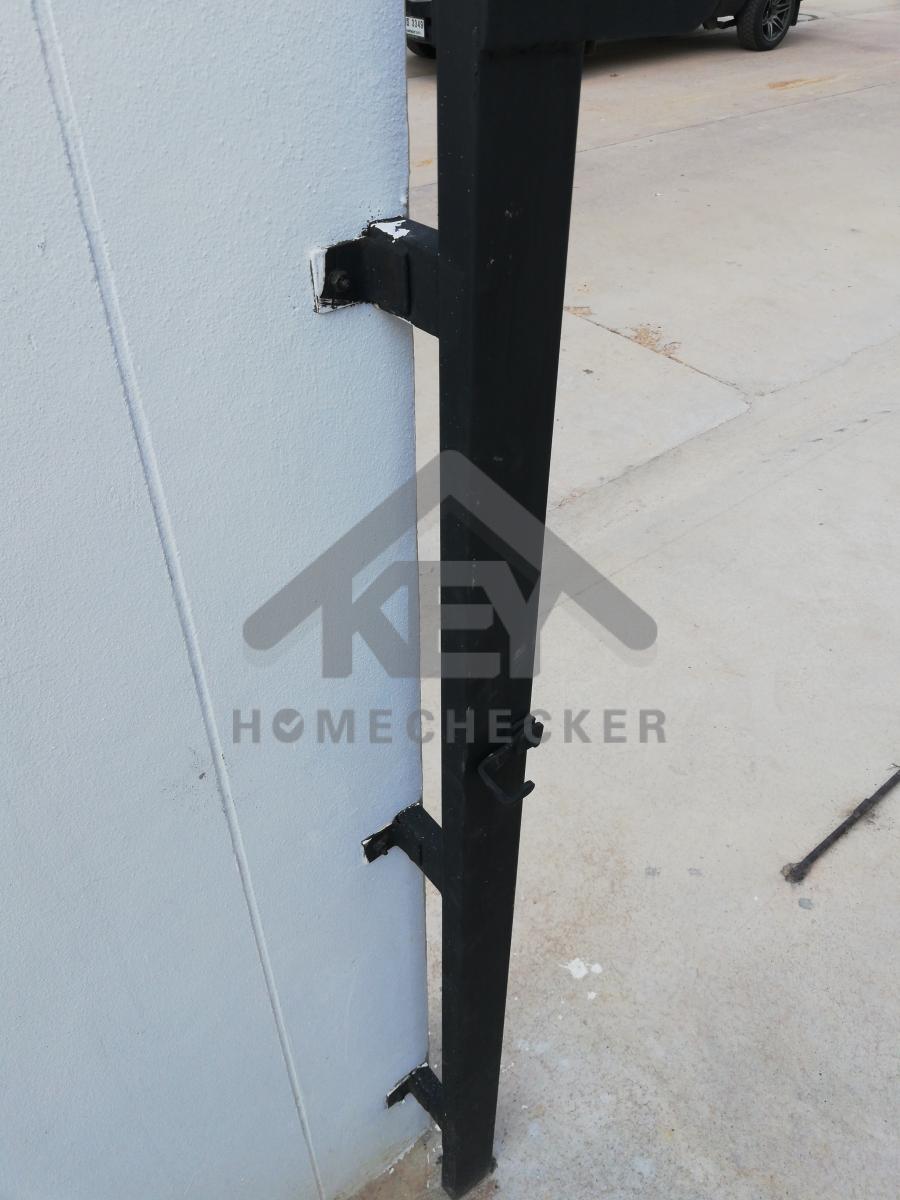

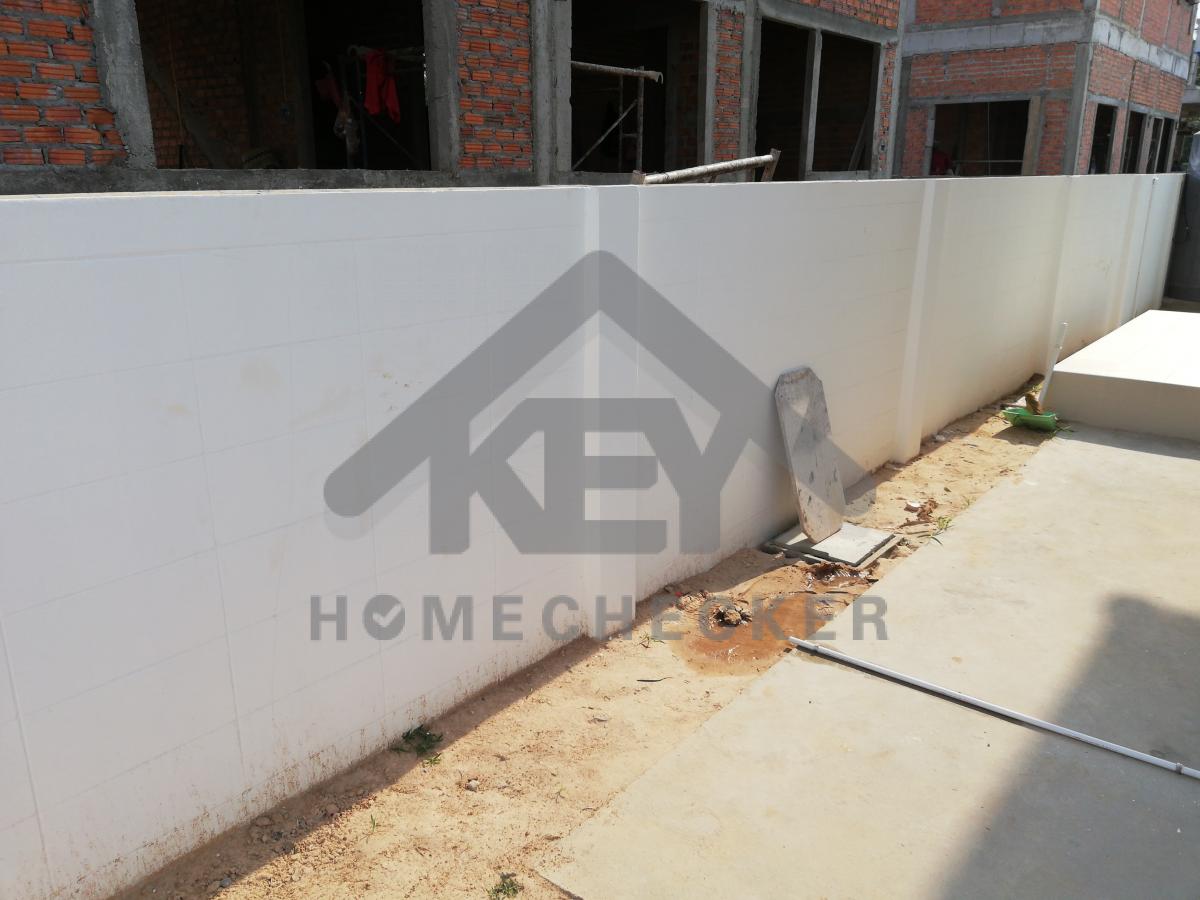

เก็บงานรั้ว ทุกจุด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บงานรั้วเพิ่มเติม

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าวและทำความสะอาด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าวเพิ่มเติม

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าวและทำความสะอาด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าวเพิ่มเติม

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บรอยแตกร้าว และทำความสะอาด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ทำความสะอาด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ร่องรางประตูมีน้ำขัง

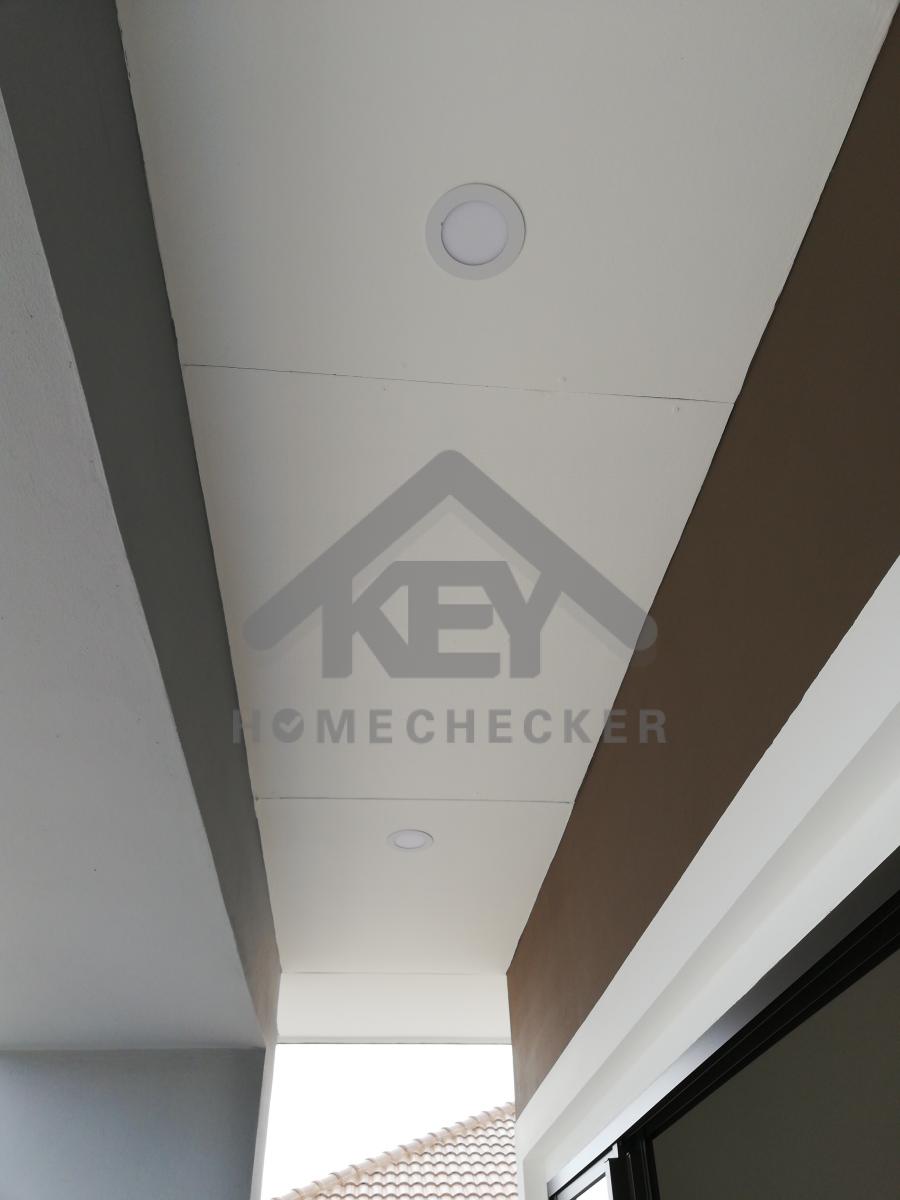

3. งานตรวจสอบหลังคา

ก่อนแก้ไข
งานตรวจสอบหลังคา

มีรังนกใต้หลังคา เอารังนกออก

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แผ่นรองใต้หลังคาฉีกขาด ปรับแก้ให้เรียบร้อย

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แผ่นรองใต้หลังคาฉีกขาด ปรับแก้ให้เรียบร้อย

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

เก็บหลอดไฟที่ไม่ได้ใช้งานออก

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

เก็บเศษเจาะฝ้าทั้งหมด ออกให้เรียบร้อย

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

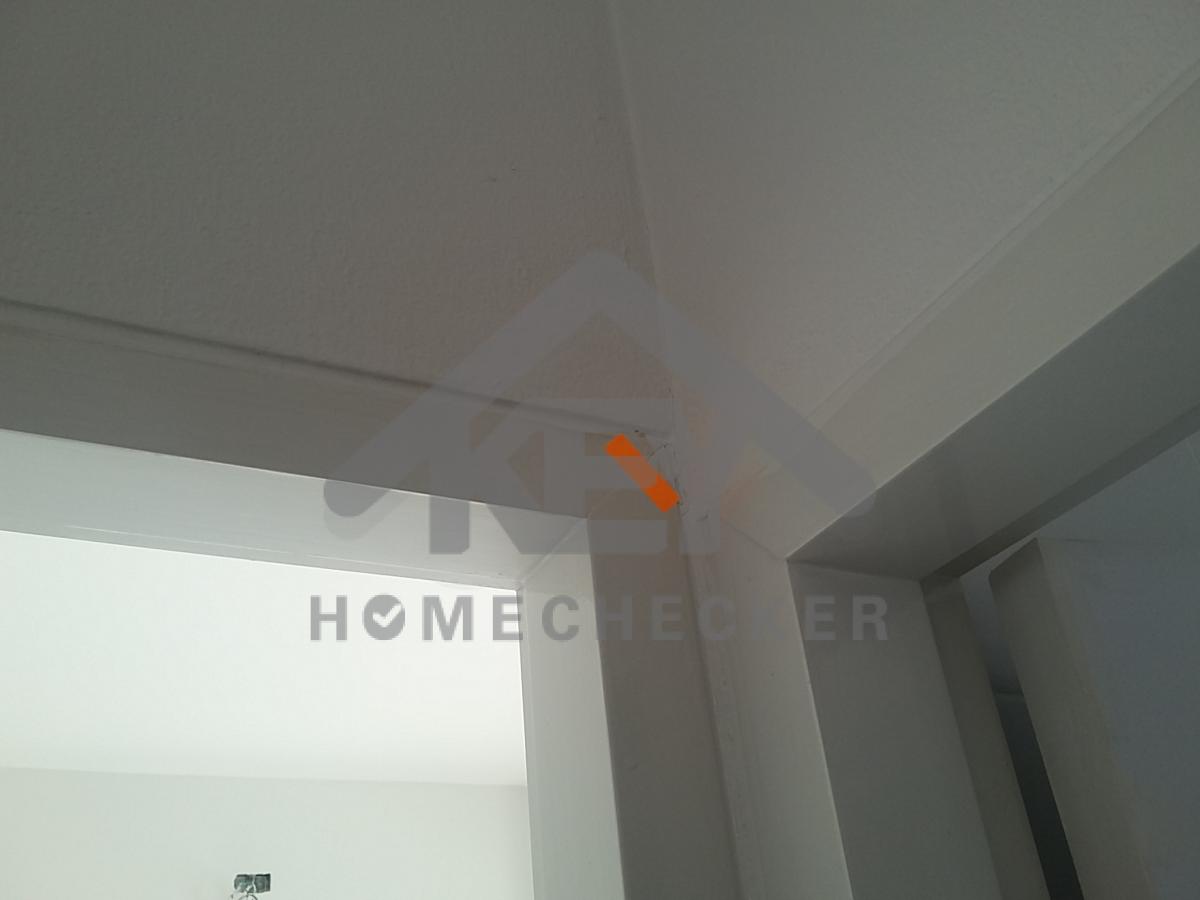

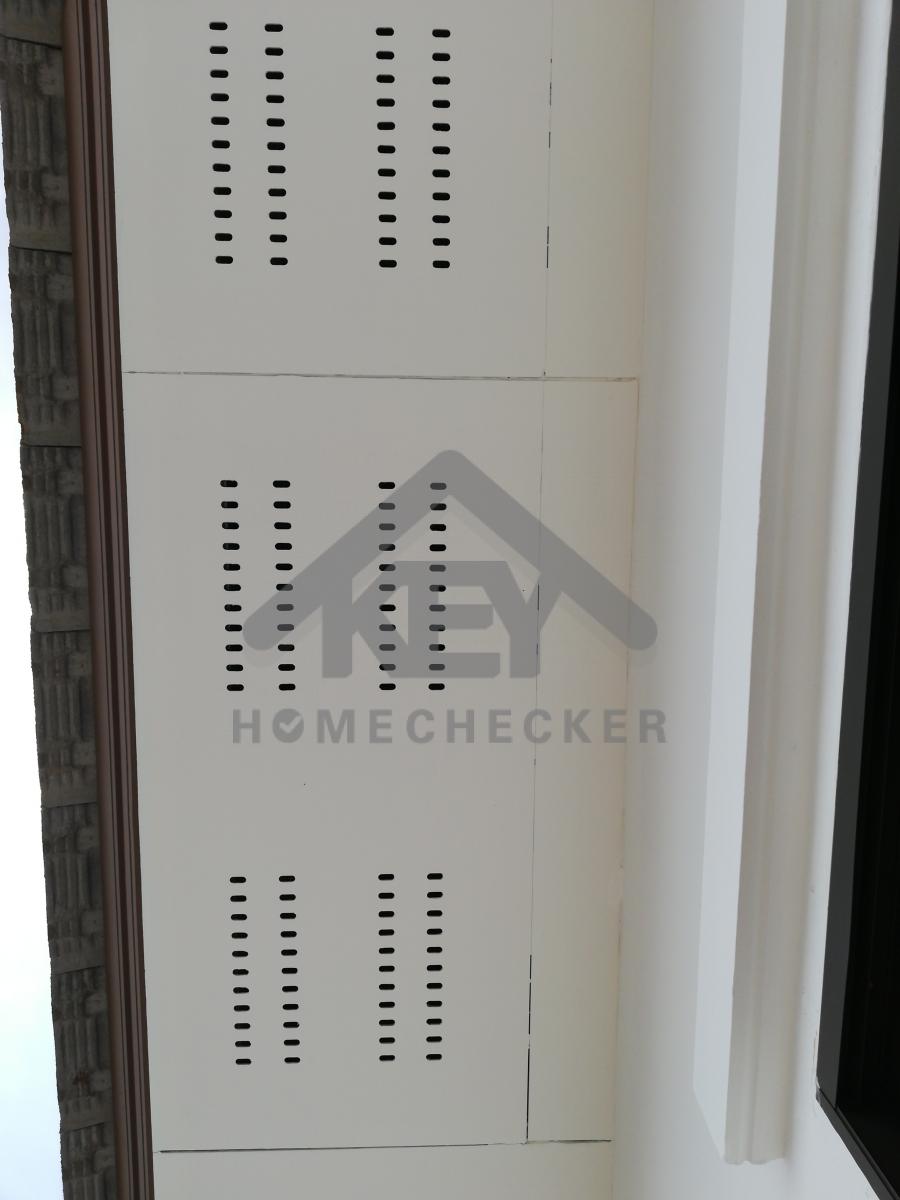

แก้ไขรอยต่อแผ่นฝ้าให้เรียบร้อย (ห้องนอน1)​

หลังแก้ไข
งานตรวจสอบหลังคา

ยังแก้ไขรอยต่อแผ่นฝ้าไม่เรียบร้อย

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไขรอยต่อแผ่นฝ้าให้เรียบร้อย (ห้องนอน1)​

หลังแก้ไข
งานตรวจสอบหลังคา

ยังแก้ไขรอยต่อแผ่นฝ้าไม่เรียบร้อย

งานตรวจสอบหลังคา

เก็บรอย/เก็บสีฝ้า

4. งานเทสน้ำ ประตูหน้าต่าง

ก่อนแก้ไข
งานเทสน้ำ ประตูหน้าต่าง

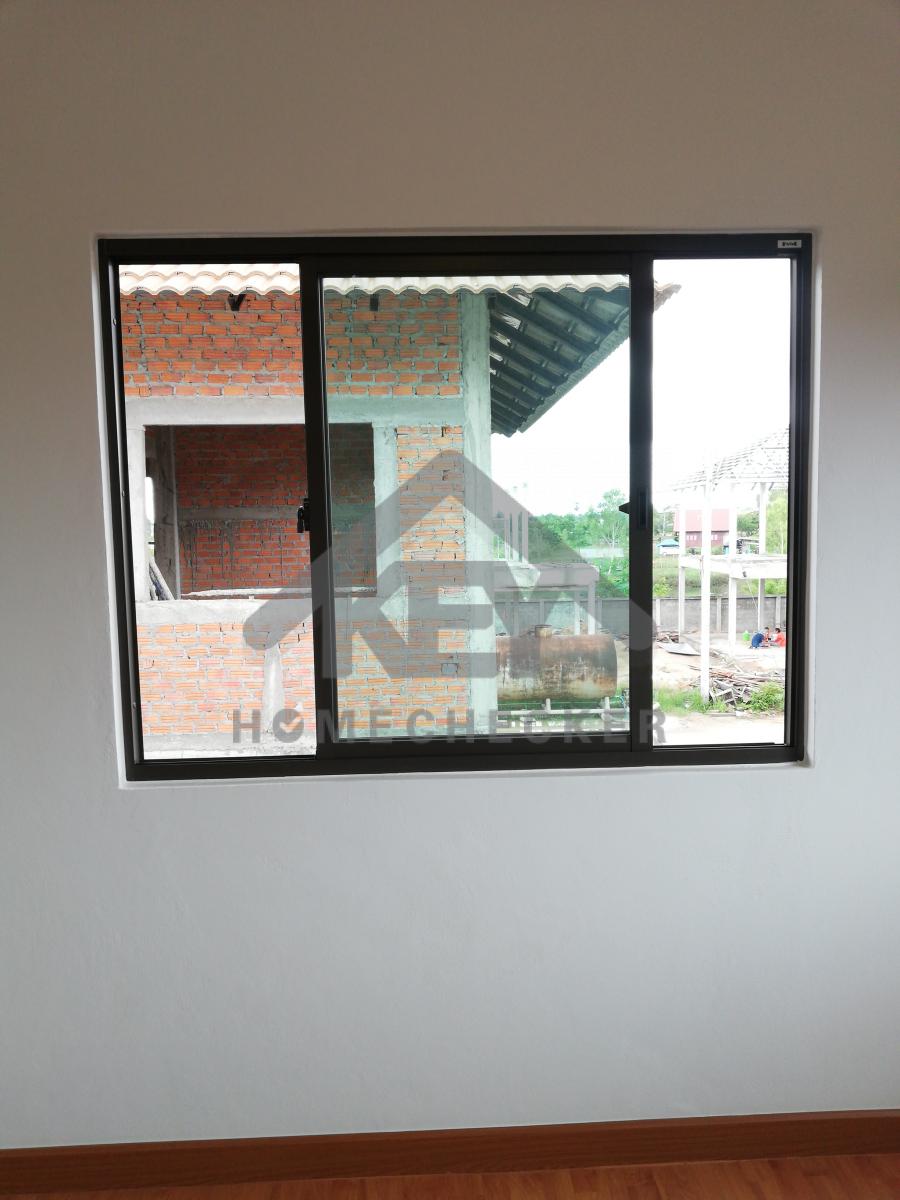

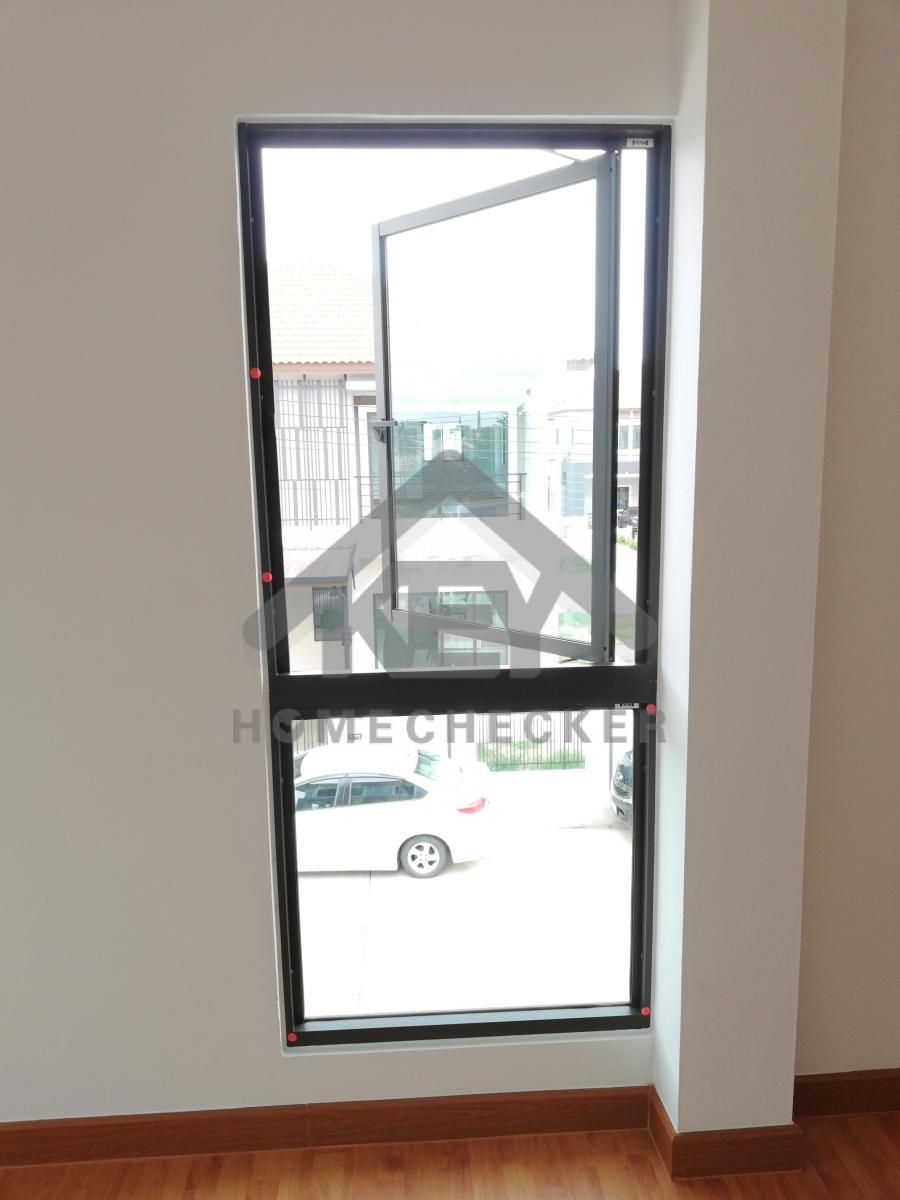

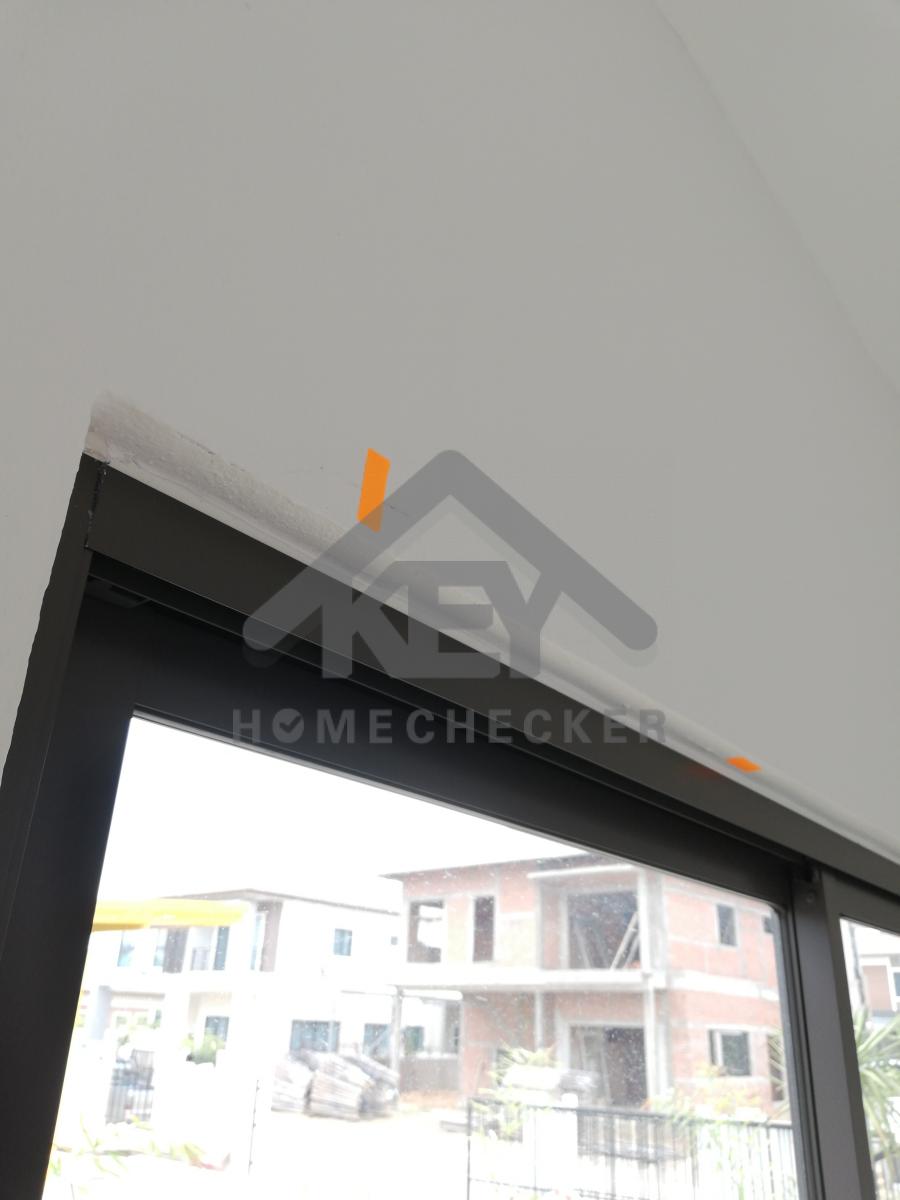

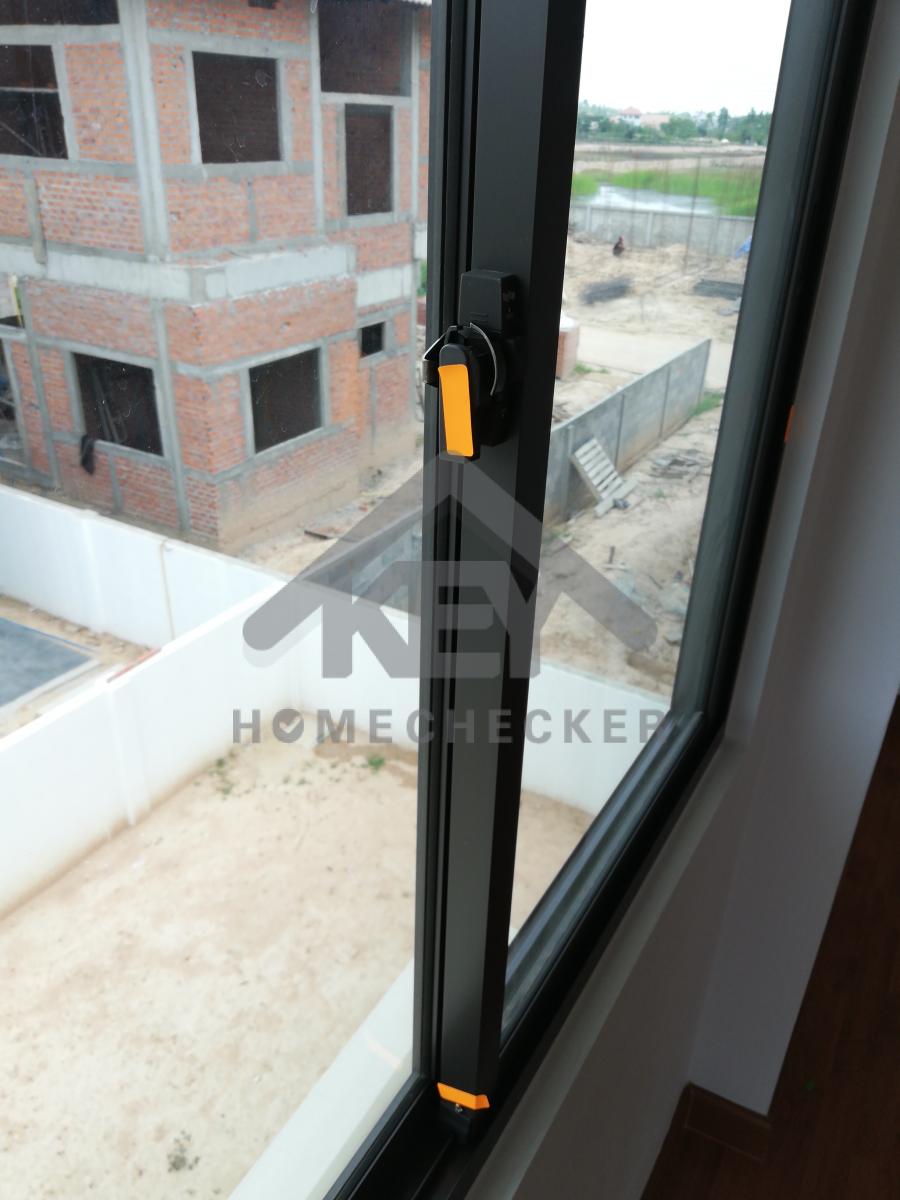

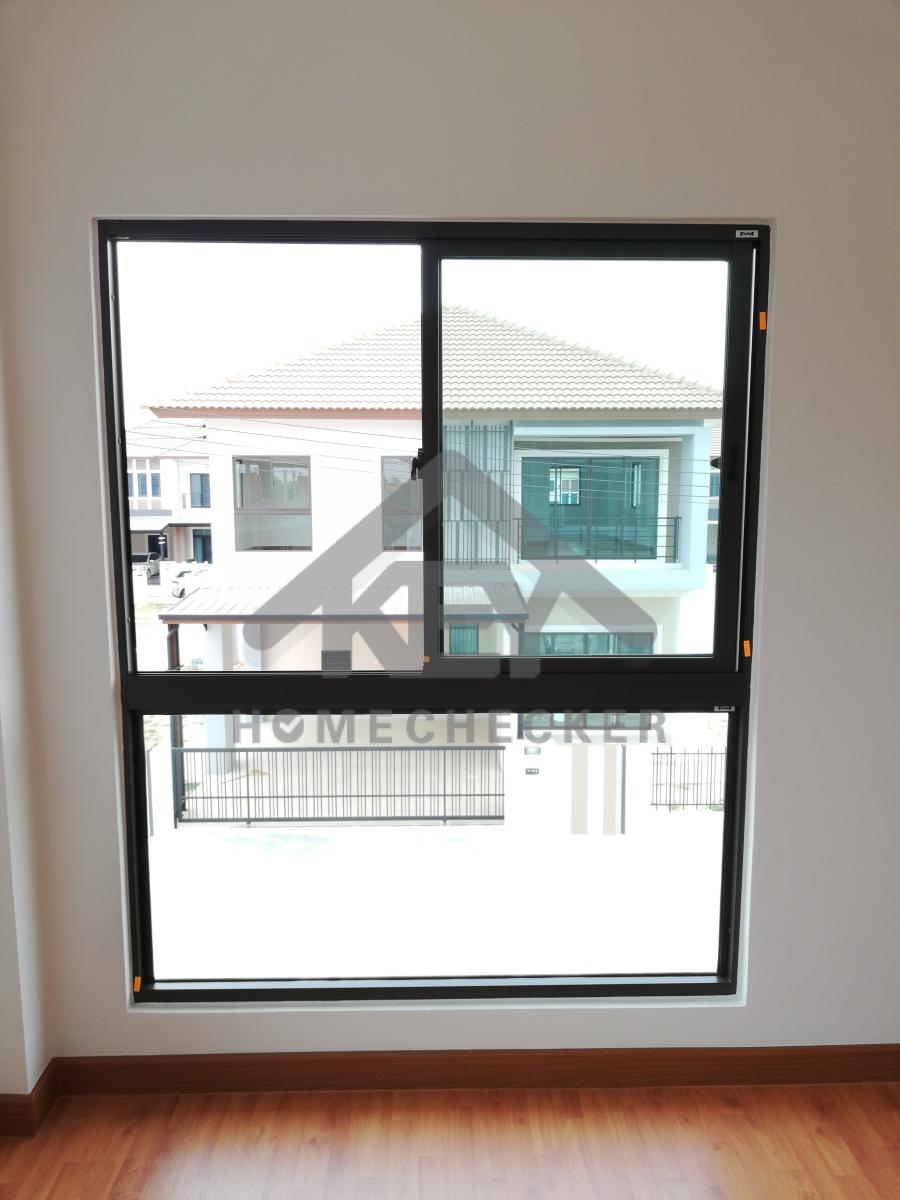

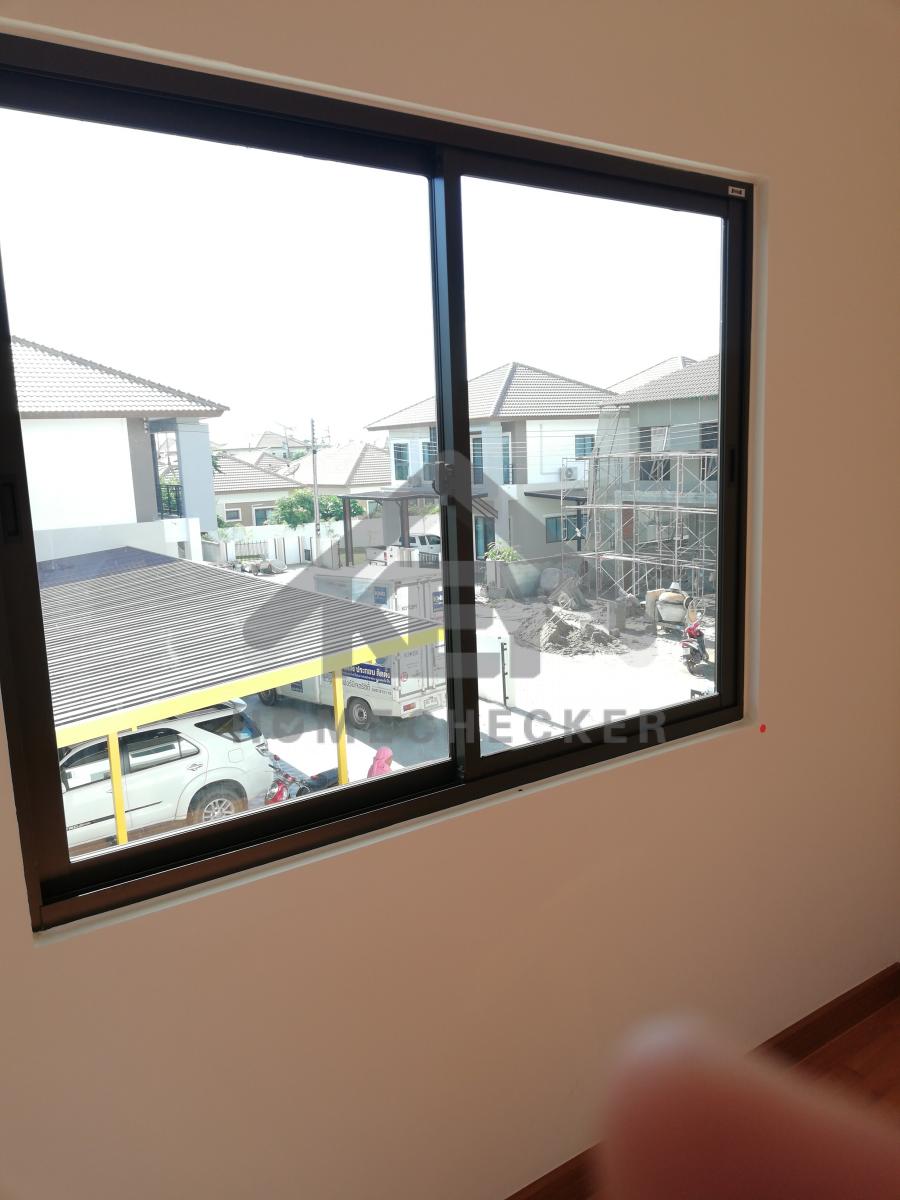

หน้าต่างบันได้มีน้ำรั่วซึม

หลังแก้ไข
งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

ก่อนแก้ไข
งานเทสน้ำ ประตูหน้าต่าง

หน้าต่างห้องนอน3 มีน้ำรั่วซึม

หลังแก้ไข
งานเทสน้ำ ประตูหน้าต่าง

งานเรียบร้อยดี

5. งานไฟฟ้าและระบบความปลอดภัย

ก่อนแก้ไข

งานไฟฟ้าและระบบความปลอดภัย

แก้ไขปลั๊กไฟปั้มน้ำ ติดตั้งให้ถูกต้อง

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไขปลั๊กไฟปั้มน้ำ ติดตั้งให้ถูกต้องและต่อสายดิน

6. งานห้องโถง ห้องนั่งเล่น

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

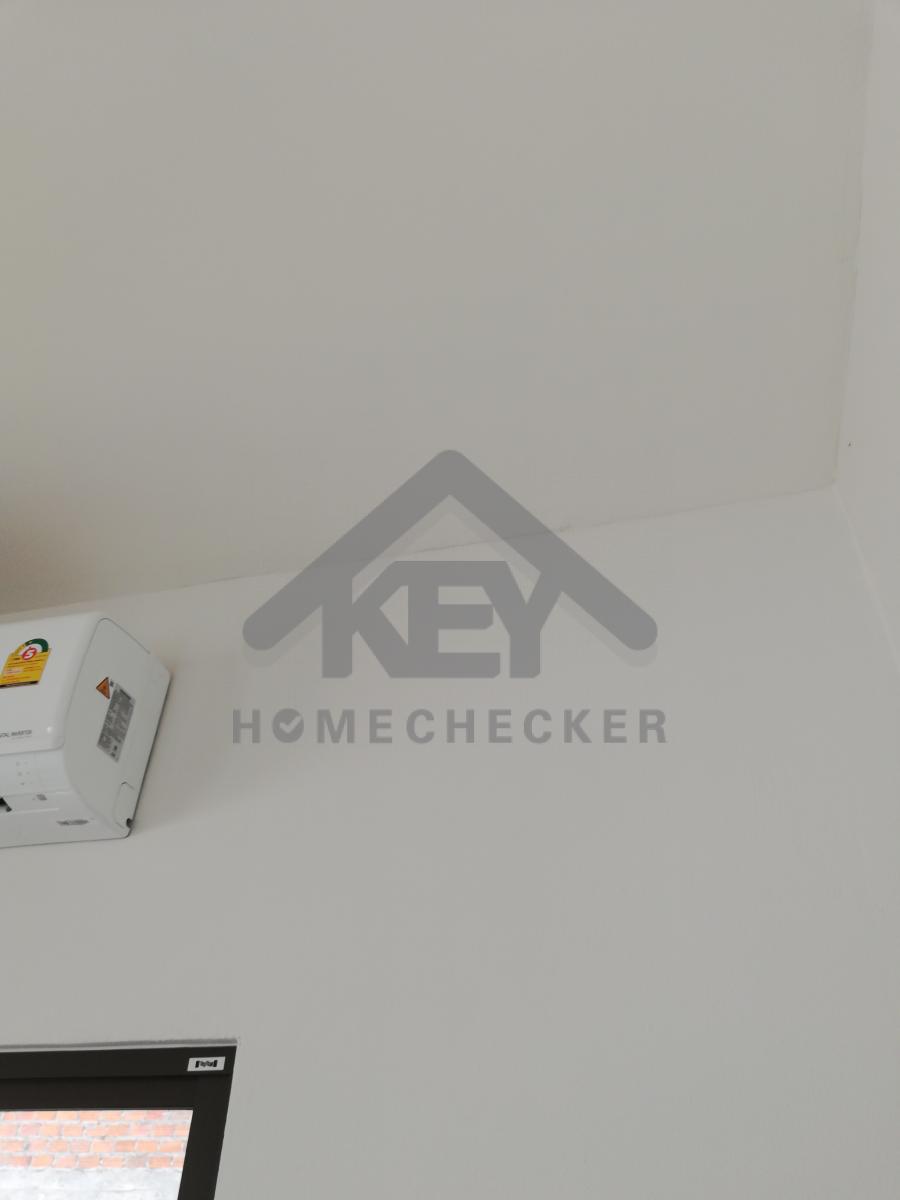

แก้ไขเก็บสีขอบฝ้าทั้งหมด

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บงาน/เก็บสีขอบฝ้า

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขปรับแต่งขอบบัวประตู

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขปรับแต่งขอบบัวประตู

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขร่องยาแนว

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

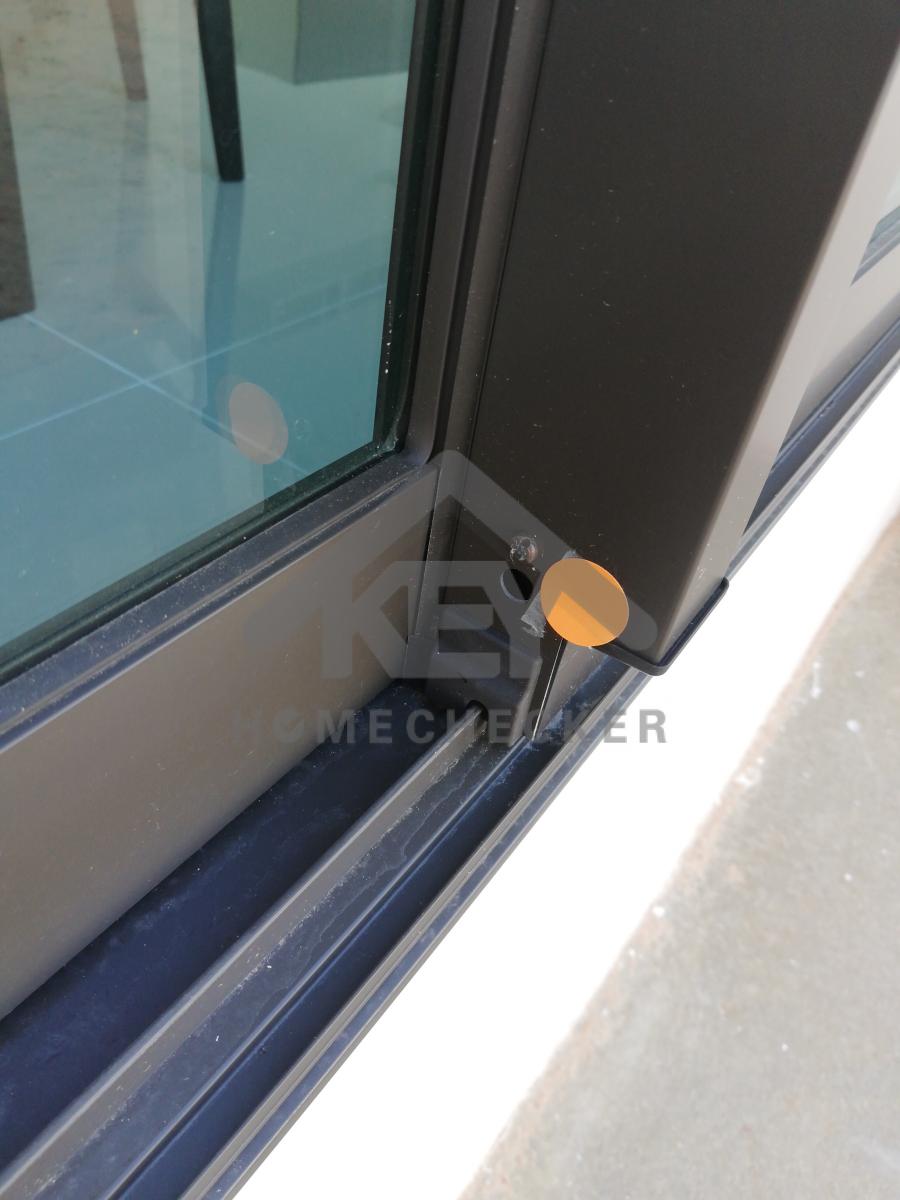

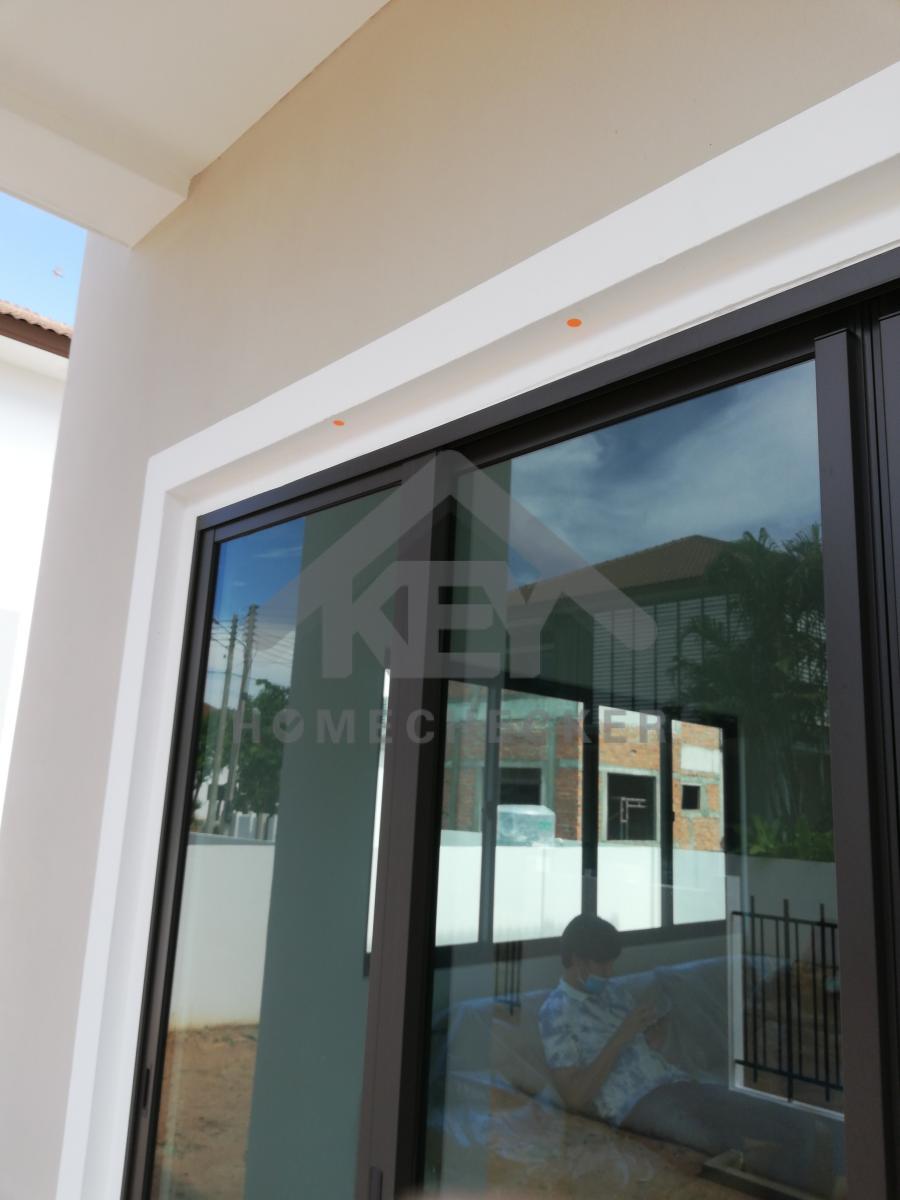

ปิดไม่สนิทและแก้ไขรอยแตกร้าว

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขเก็บขอบวงกบใหม่

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขขัดเก็บขอบวงกบ

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

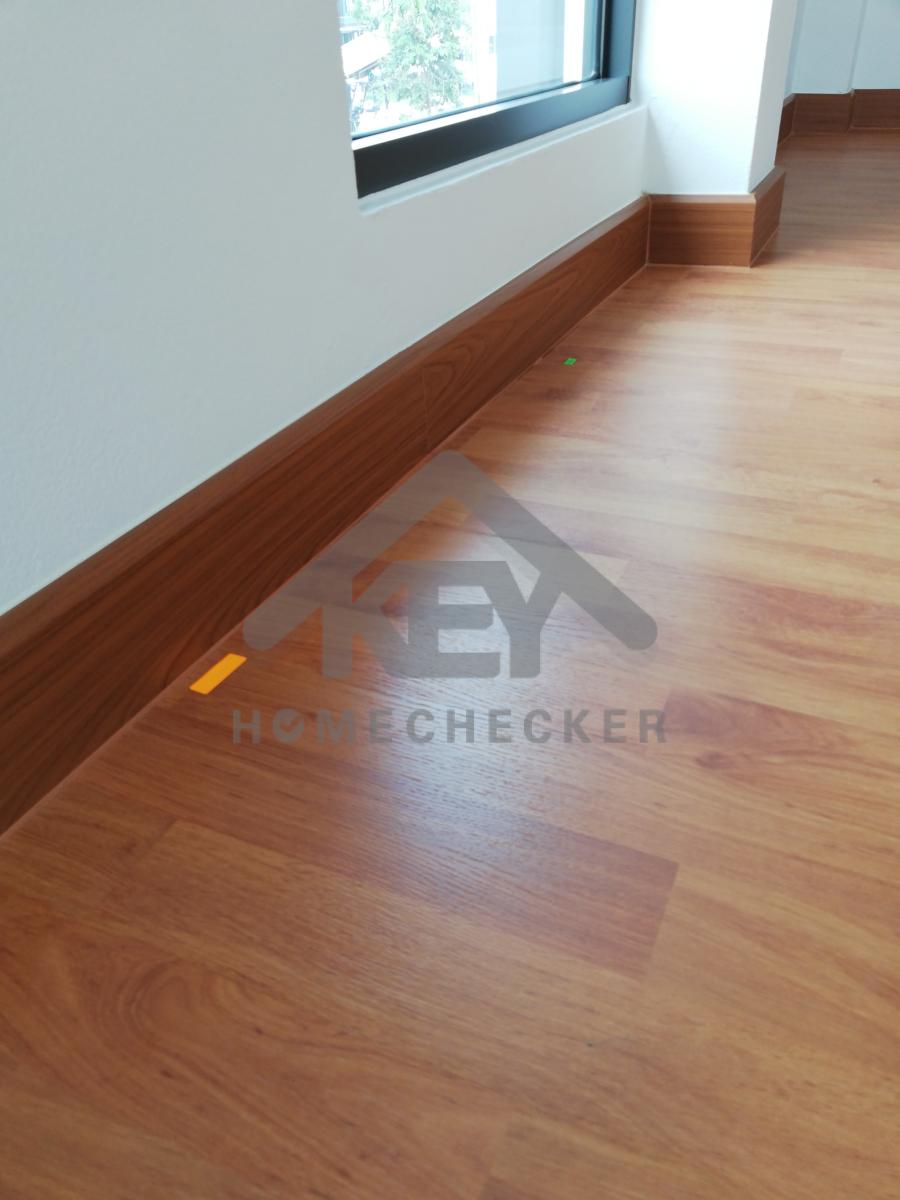

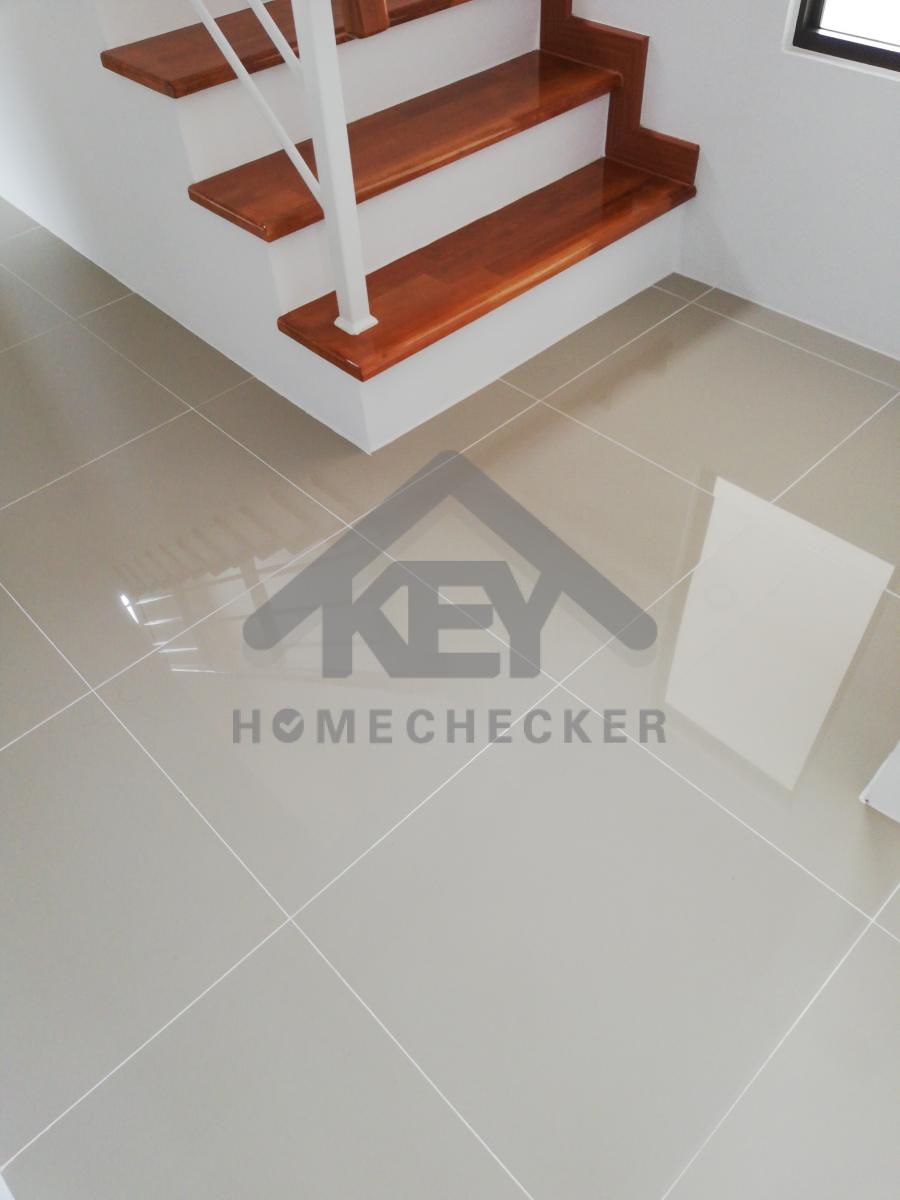

กระเบื้องไม่แน่น

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

กระเบื้องยังติดตั้งไม่แน่น

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขร่องยาแนวและทำความสะอาดร่องยาแนวใหม่

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

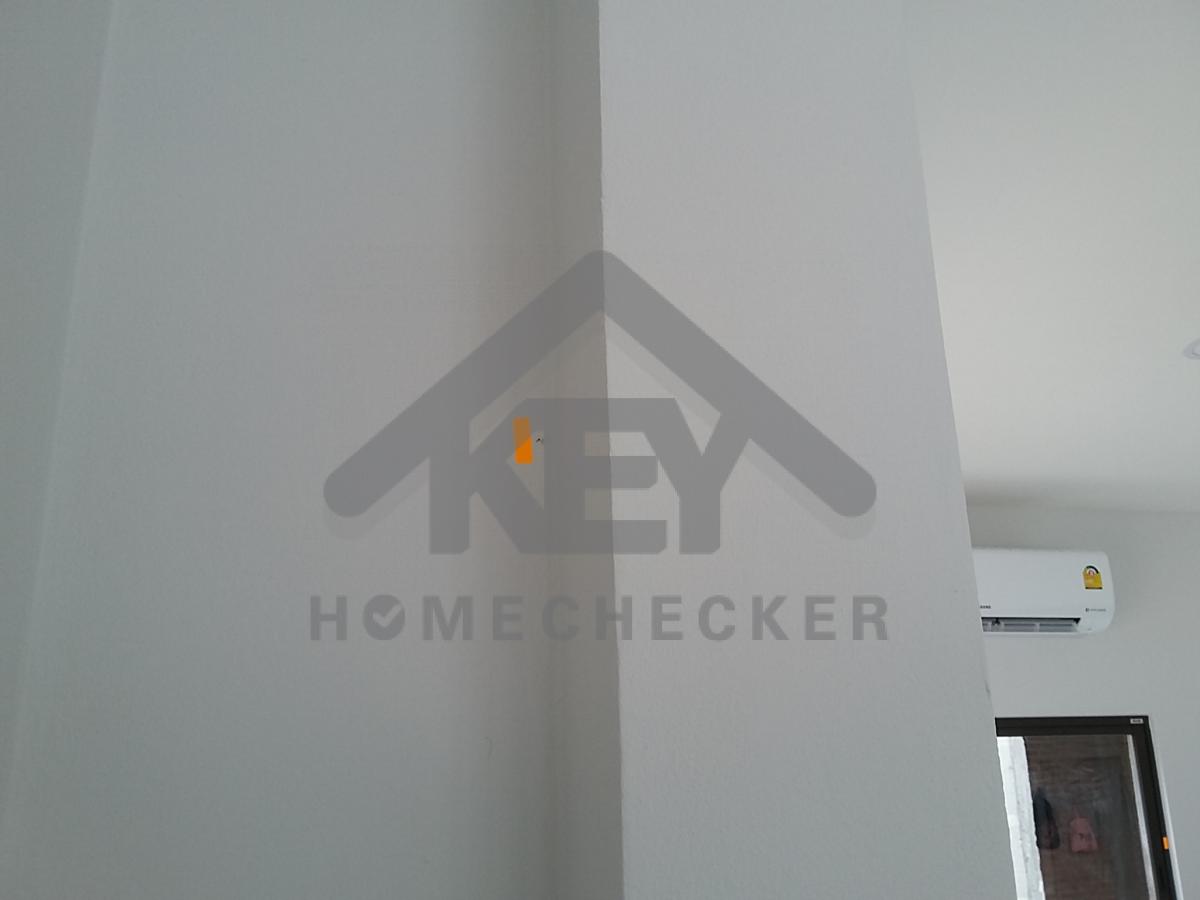

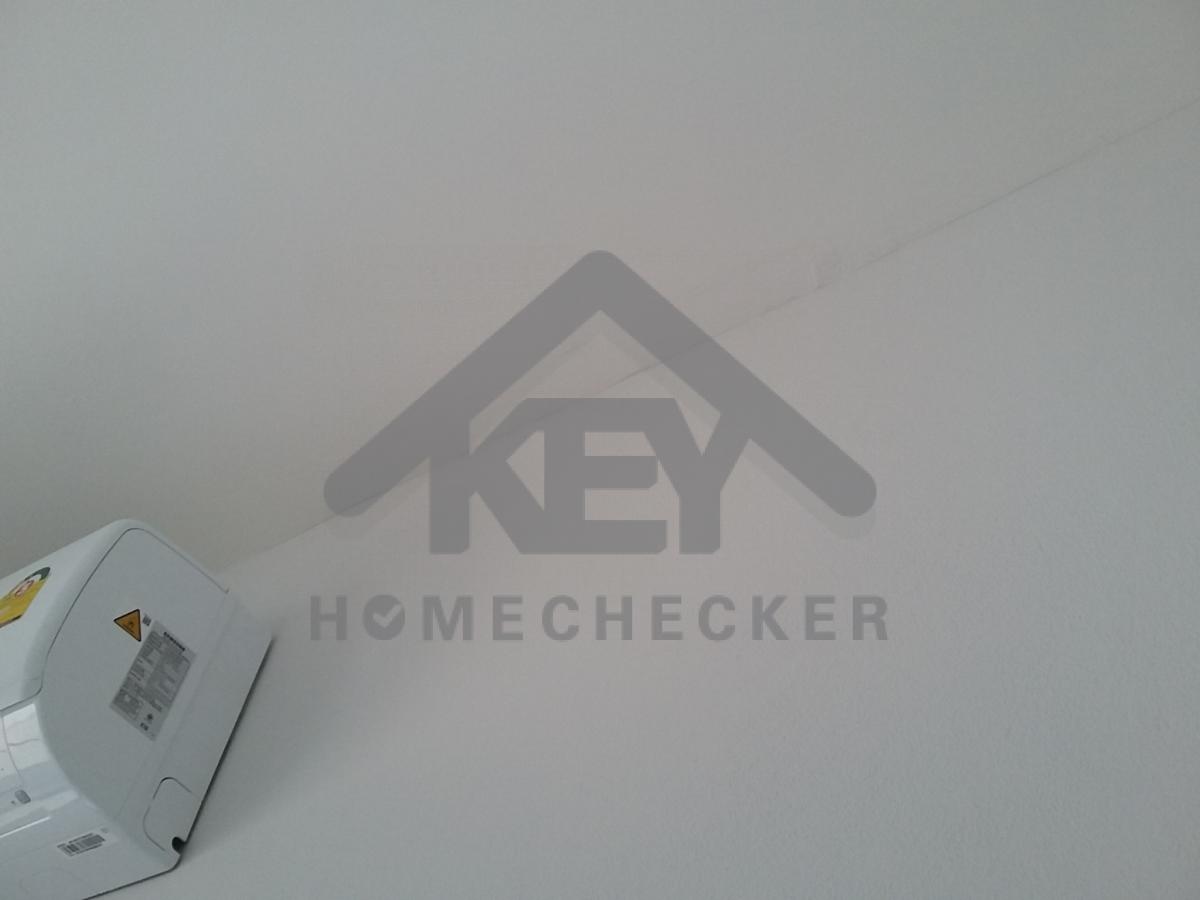

แก้ไขรอยแตกร้าวผนัง

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขรอยแตกร้าวผนัง

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขทำความสะอาดร่องยาแนว

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บสีขอบฝ้า

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บสีขอบฝ้า

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขเก็บสี และเก็บขอบวงกบ

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บขอบวงกบเพิ่มเติม

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บสี

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บงาน เก็บสี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บขอบวงกบ

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

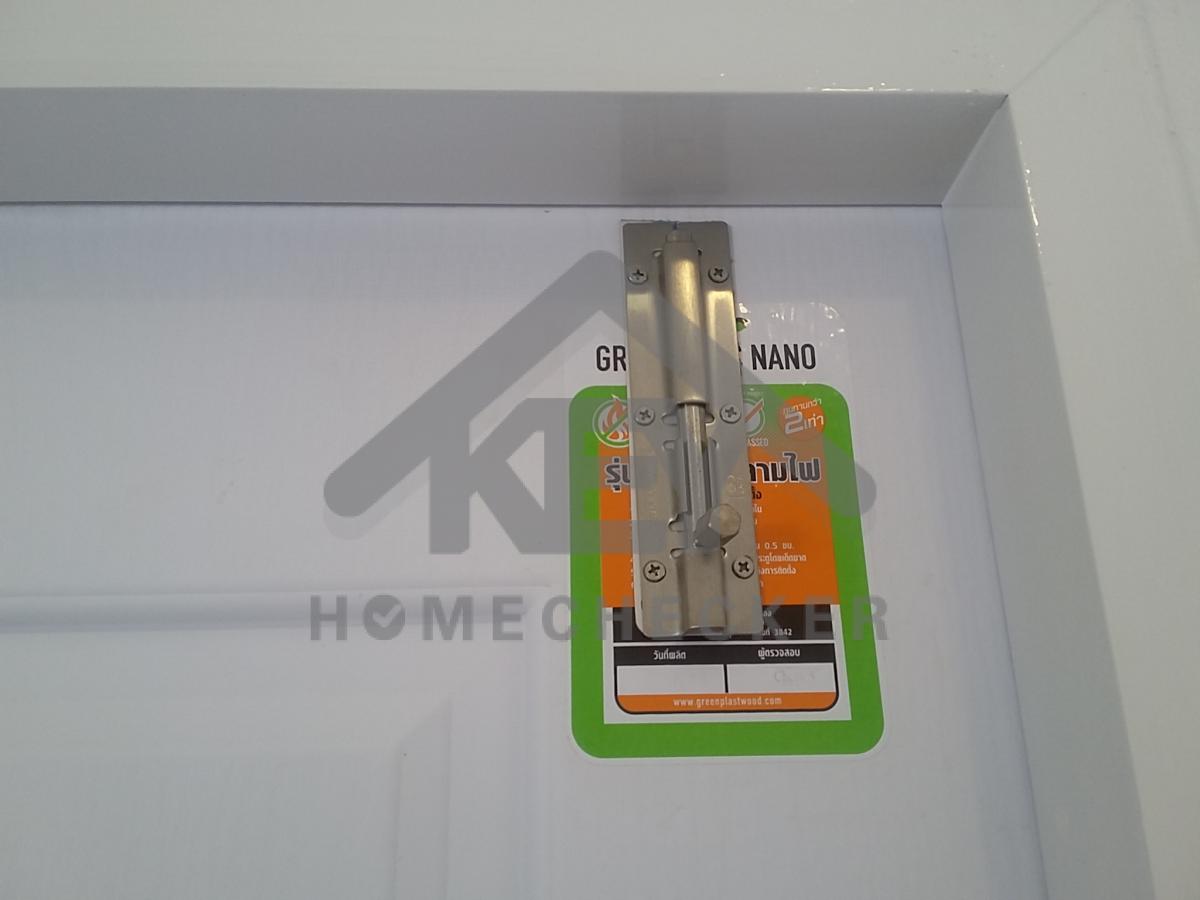

ใส่ตัวปิดรู

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

ปิดรูให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

เก็บงานขอบวงกบเพิ่มเติม

7. งานห้องครัวชั้น 1

ก่อนแก้ไข
งานห้องครัวชั้น 1

เก็บสีขอบไฟ

หลังแก้ไข
งานห้องครัวชั้น 1

เก็บสีขอบไฟ

ก่อนแก้ไข
งานห้องครัวชั้น 1

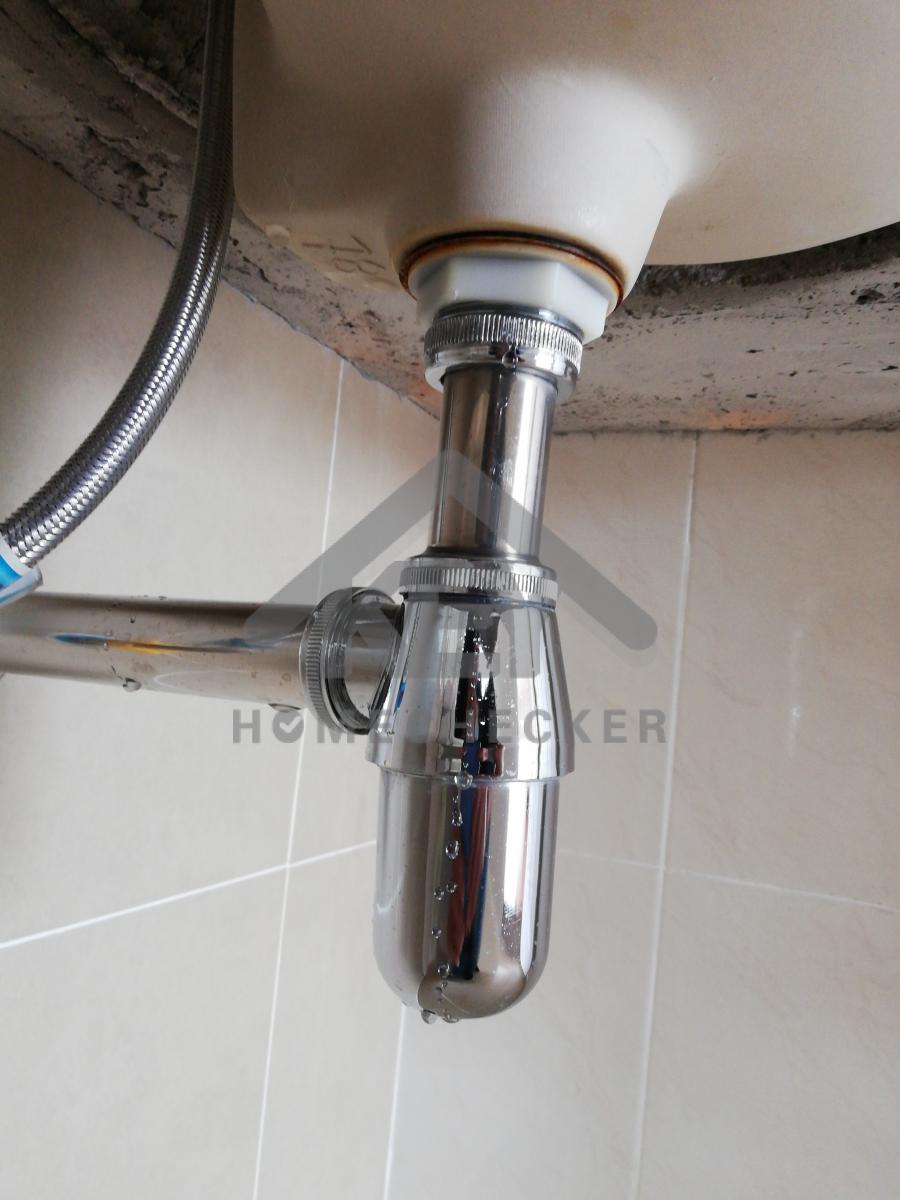

ท่อน้ำทิ้งน้ำรั่ว

หลังแก้ไข
งานห้องครัวชั้น 1

ท่อน้ำทิ้งน้ำรั่วซึม

ก่อนแก้ไข
งานห้องครัวชั้น 1

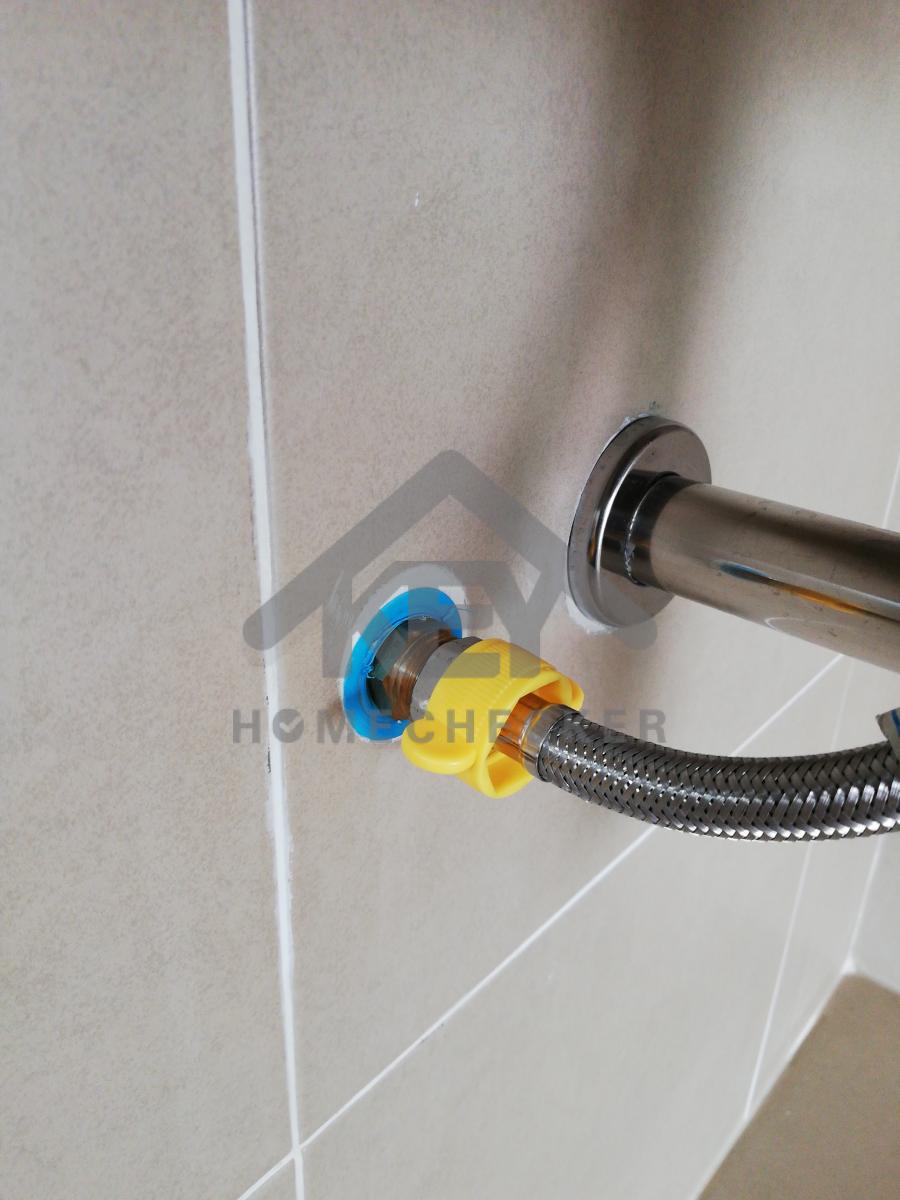

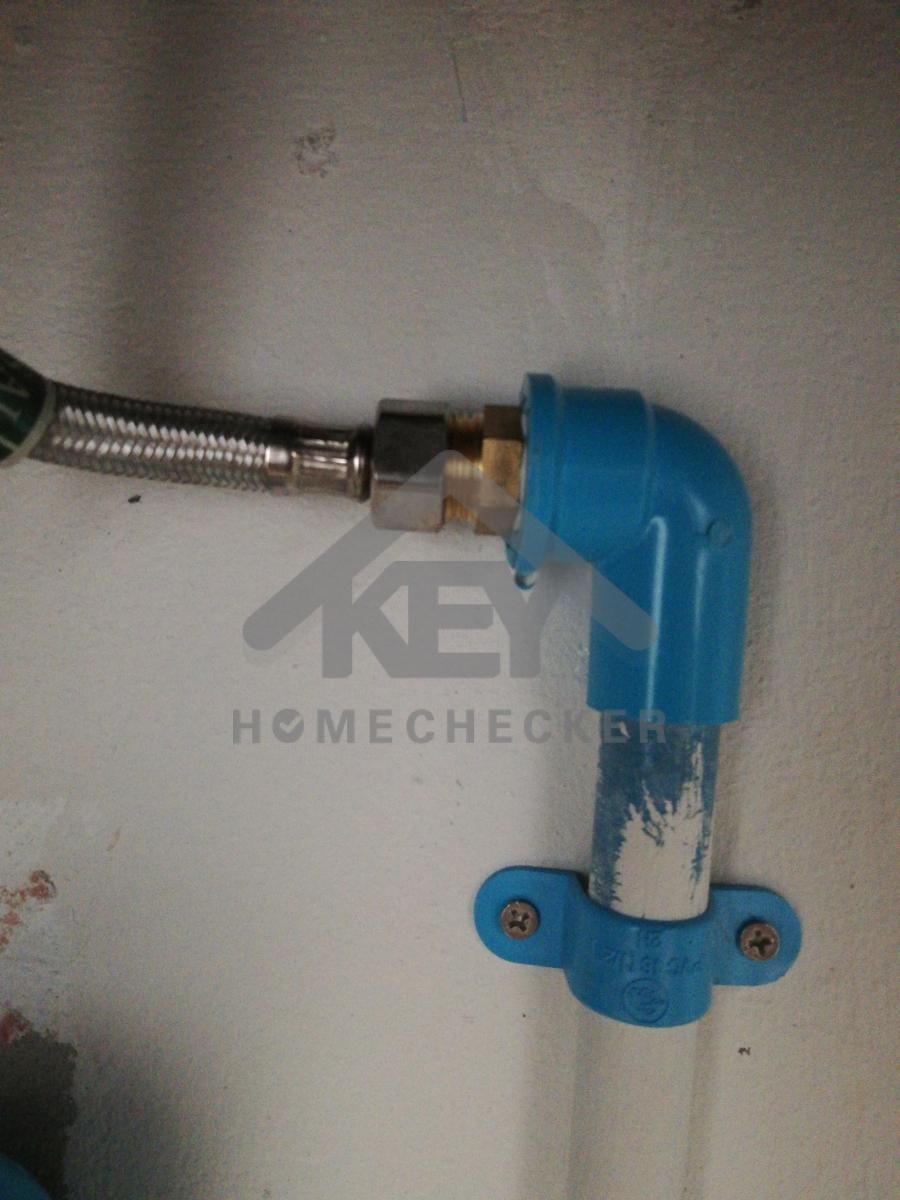

ท่อน้ำดีมีน้ำรั่วซึม และใส่วาล์วเปิด-ปิดน้ำ

หลังแก้ไข
งานห้องครัวชั้น 1

ท่อน้ำดีมีน้ำรั่วซึม และใส่วาล์วเปิด-ปิดน้ำ

ก่อนแก้ไข
งานห้องครัวชั้น 1

กระเบื้องติดตั้งไม่แน่น

หลังแก้ไข
งานห้องครัวชั้น 1

กระเบื้องติดตั้งไม่แน่น

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไขเก็บขอบยาแนวใหม่

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

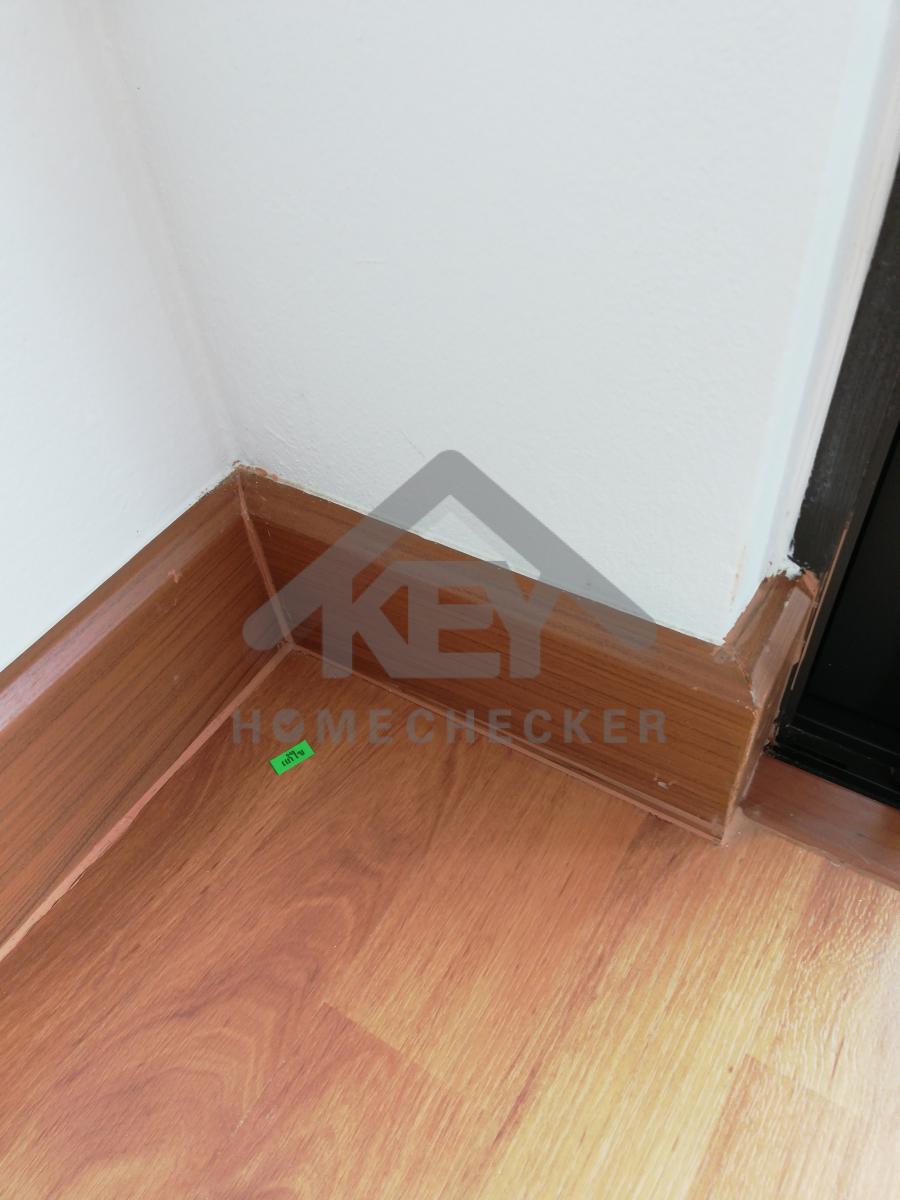

เก็บขอบวงกบใหม่

หลังแก้ไข
งานห้องครัวชั้น 1

เก็บงานขอบวงกบเพิ่มเติม

ก่อนแก้ไข
งานห้องครัวชั้น 1

กระเบื้องไม่แน่นและแก้ยาแนวพื้น

หลังแก้ไข
งานห้องครัวชั้น 1

กระเบื้องไม่แน่นและแก้ไขร่องยาแนวพื้น

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไขเก็บสกรู

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

เก็บสีขอบประตู

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

ตัดแต่งปูนให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

ฉาบเก็บขอบปูนให้เรียบร้อย

ก่อนแก้ไข
งานห้องครัวชั้น 1

ลอกสติ๊กเกอร์ออกและทำความสะอาดให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

ทำความสะอาดคราบกาวให้เรียบร้อย

ก่อนแก้ไข
งานห้องครัวชั้น 1

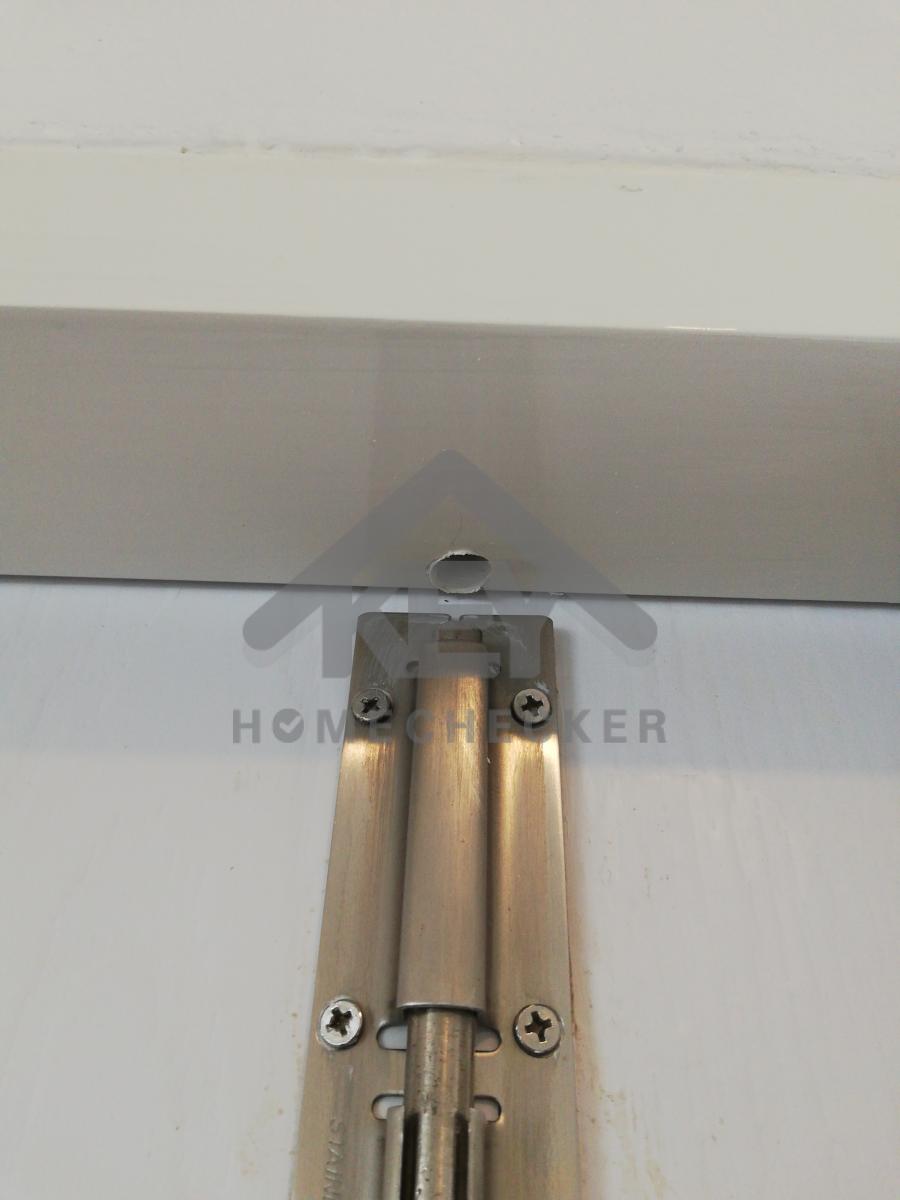

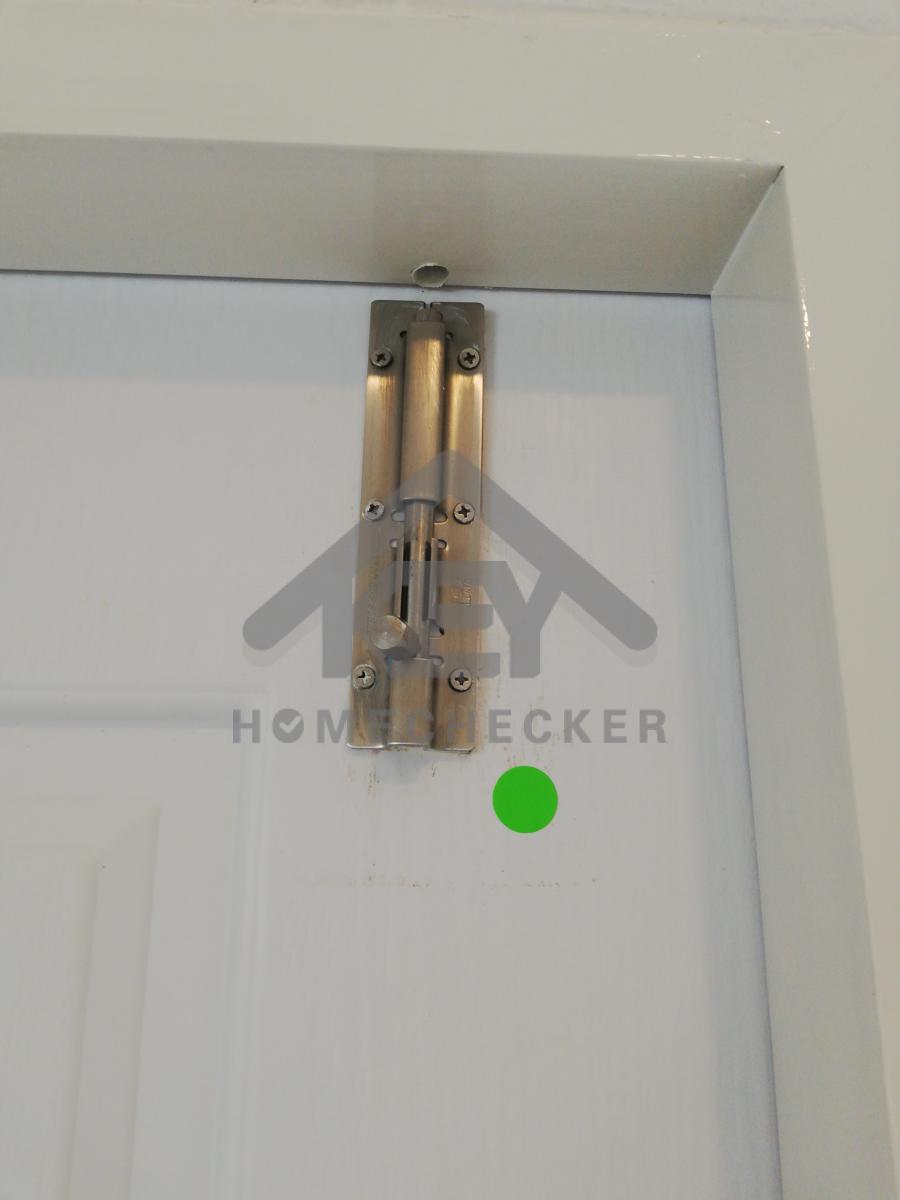

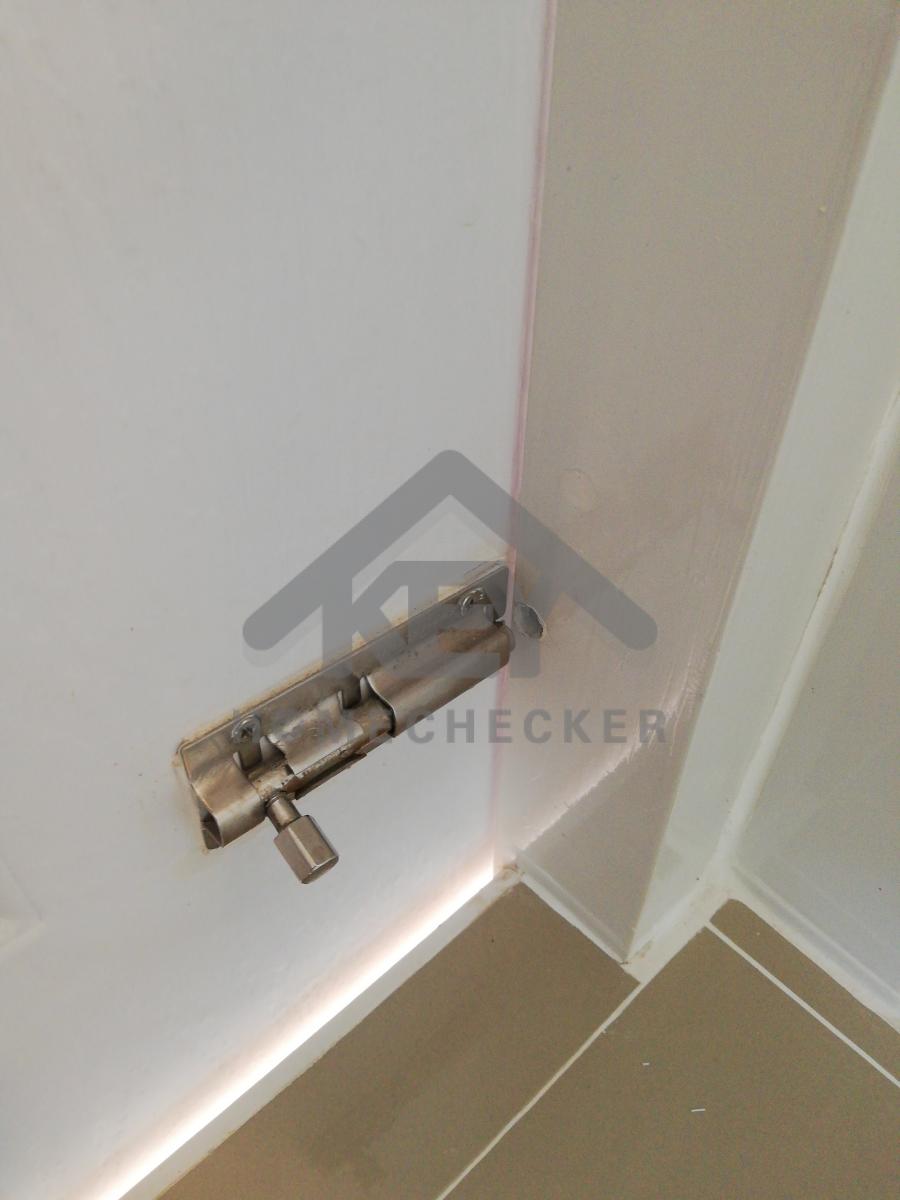

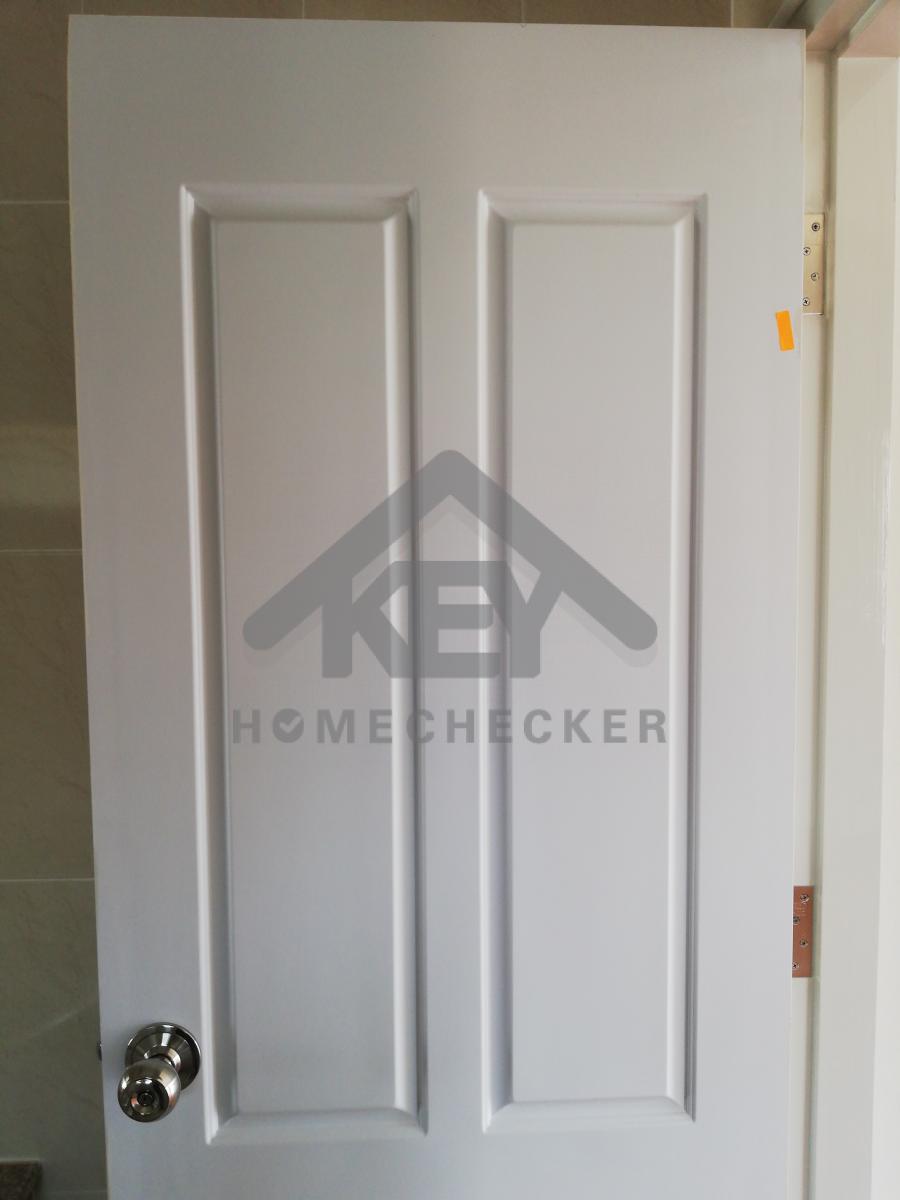

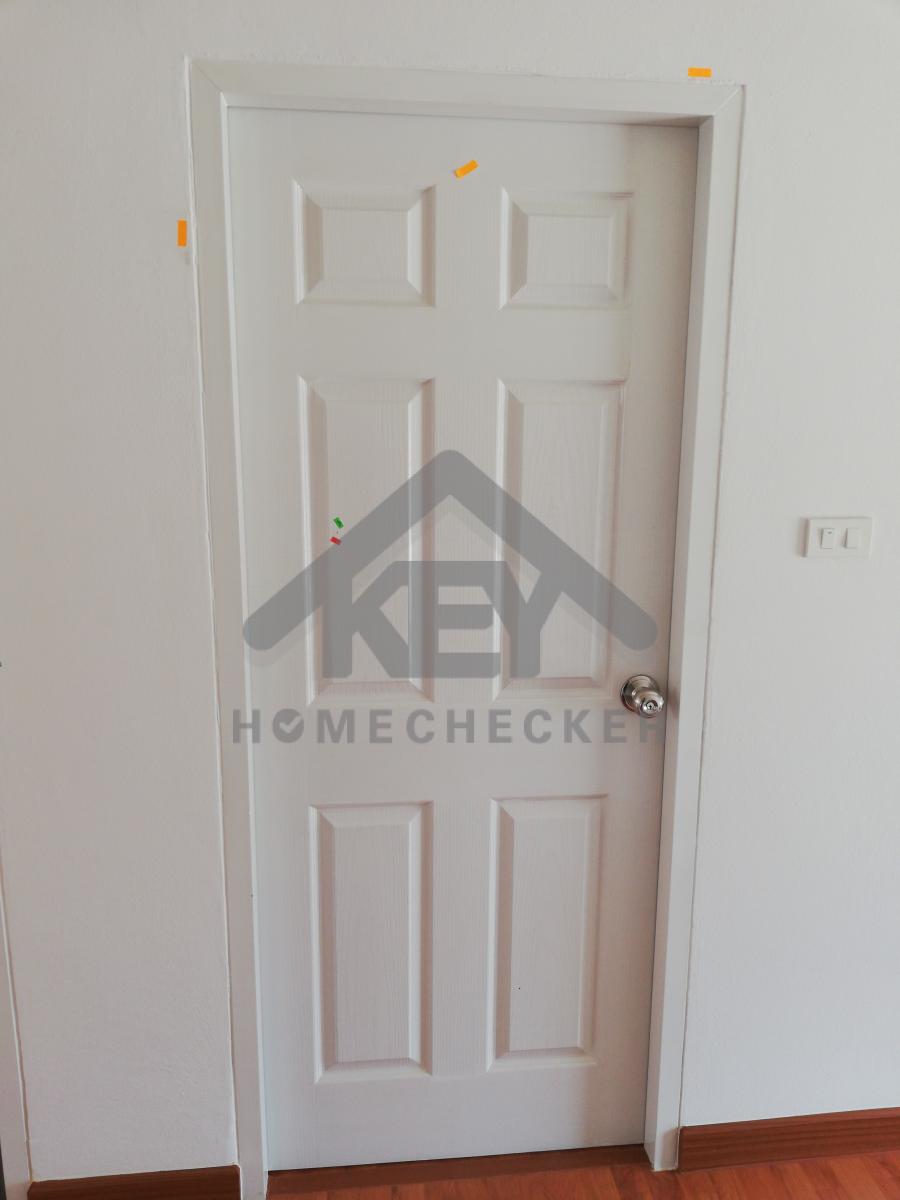

เจาะรูกลอนประตู

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

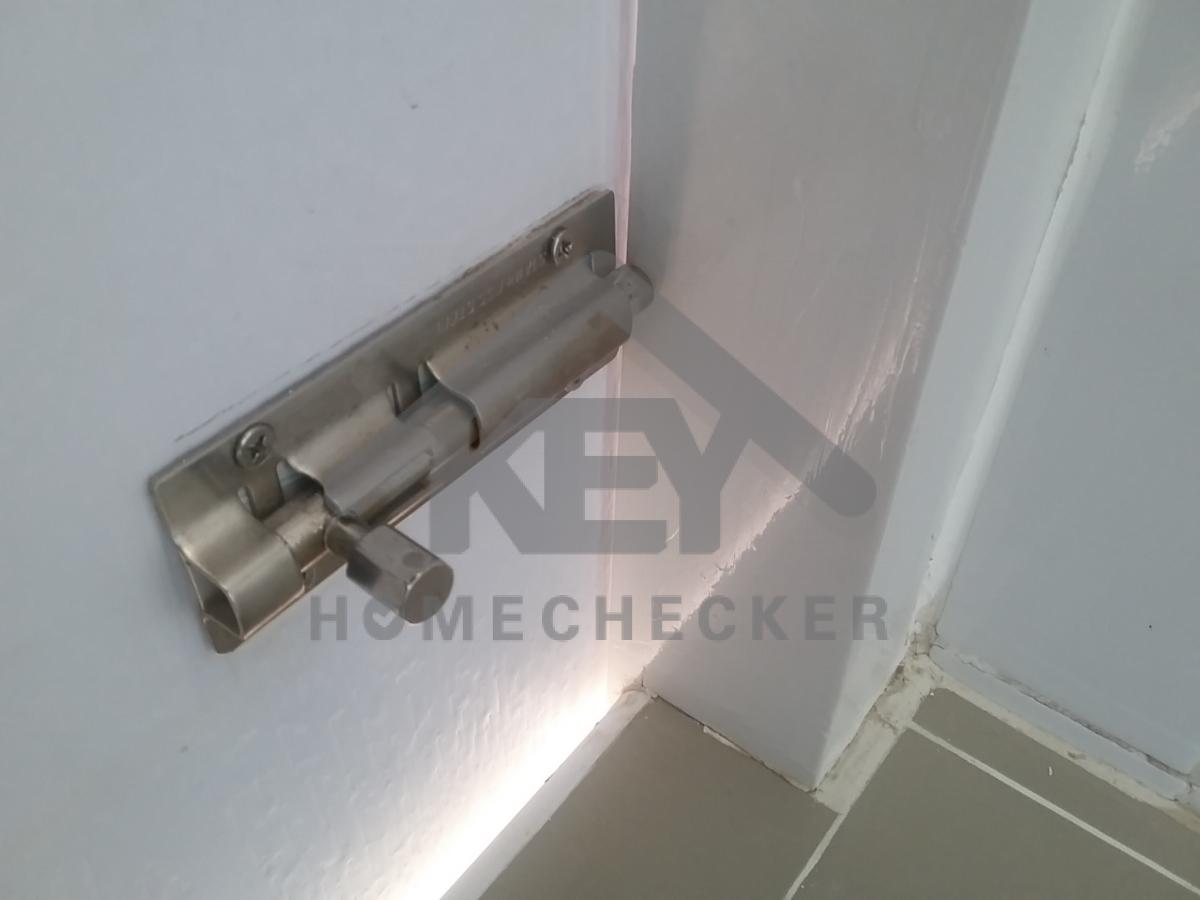

เจะรูกลอนประตู

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

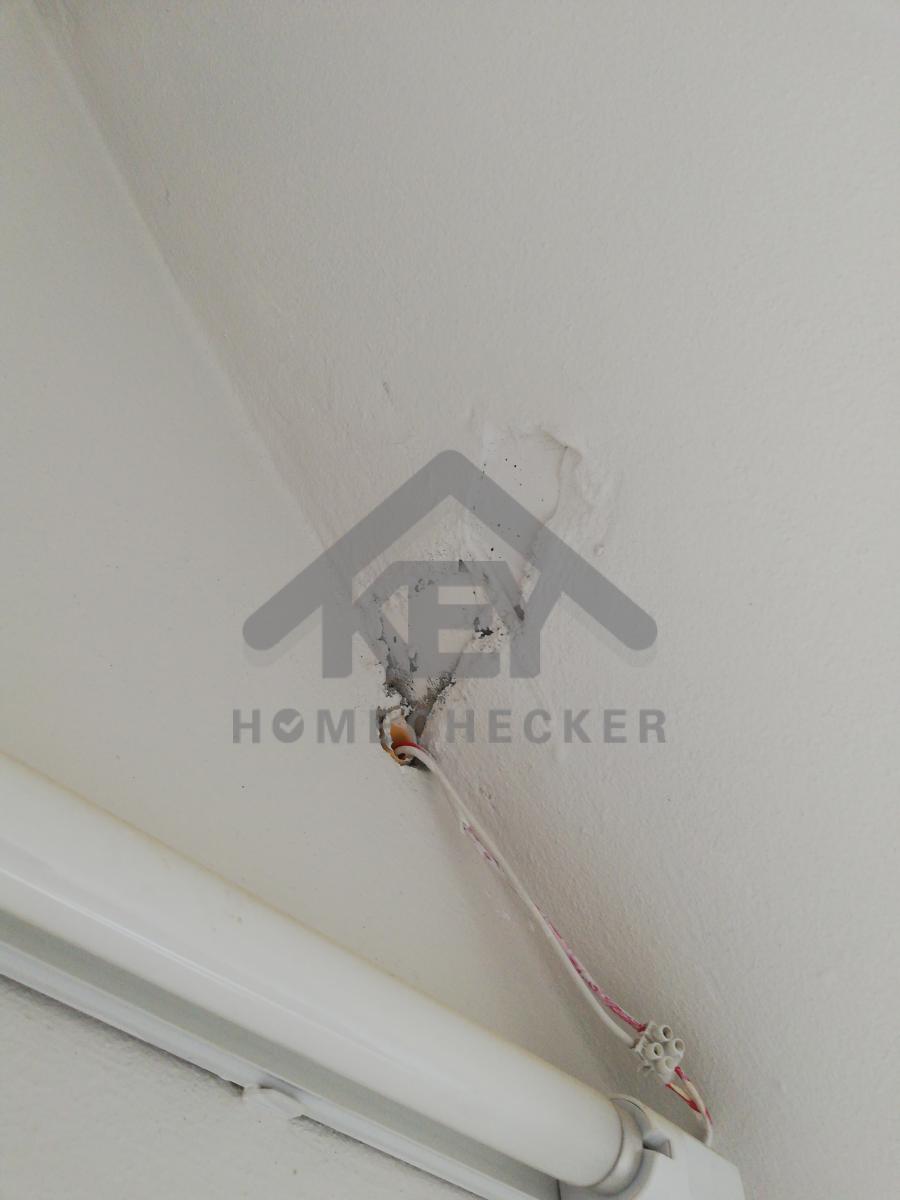

เก็บสายไฟให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

ยังเก็บสายไฟไม่เรียบร้อย (ห้องนอนล่าง)​

งานห้องครัวชั้น 1

ท่อน้ำทิ้งน้ำรั่วซึม

งานห้องครัวชั้น 1

เก็บงานขอบฝ้า

งานห้องครัวชั้น 1

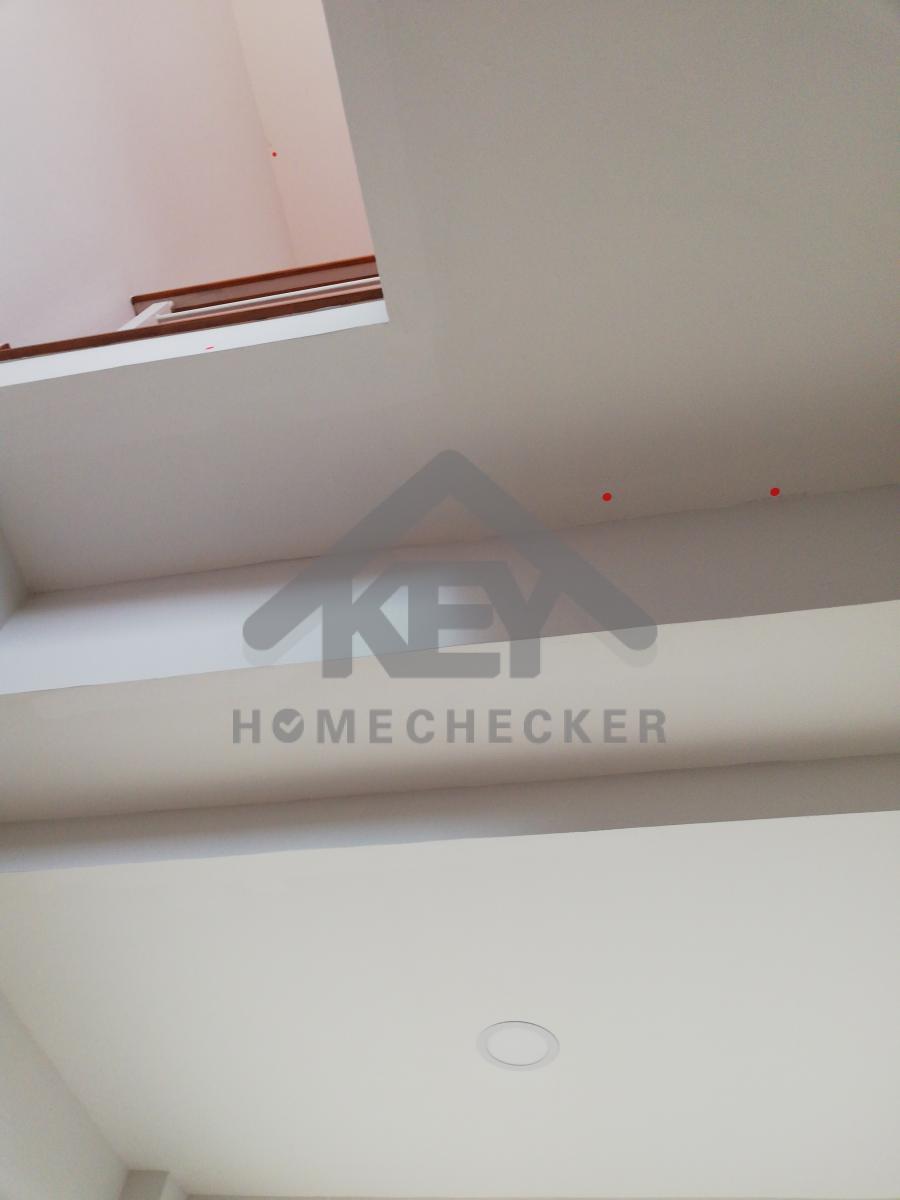

ฝ้าเพดานมีคราบน้ำ แนะนำทำช่องเซอร์วิส​ และเช็คท่อน้ำห้องน้ำด้านบน

8. งานบันไดชั้น 1

ก่อนแก้ไข
งานบันไดชั้น 1

เก็บขอบไฟโถงบันไดชั้น1

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

เก็บงานโถงบันไดชั้น1

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

ขัดปรับแต่งขอบจับเซี้ยมใหม่

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

ทาสีเก็บสีขอบทั้งหมด

หลังแก้ไข
งานบันไดชั้น 1

เก็บสี สีฝ้ายังไม่เรียบ

ก่อนแก้ไข
งานบันไดชั้น 1

ปิดรูให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

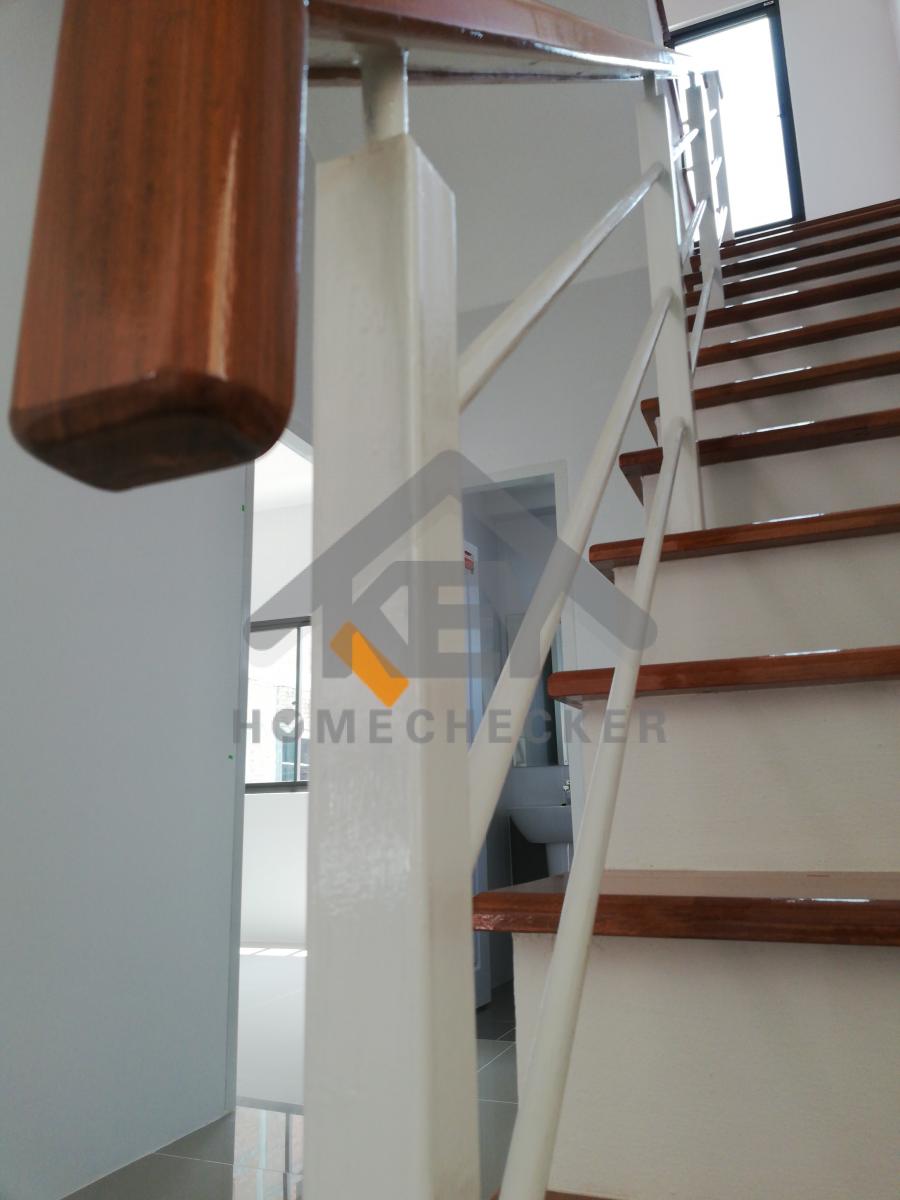

เก็บงานลูกตั้งบันได

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

เก็บงานให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

เก็บงาน/เก็บสายไฟไม่เรียบร้อย

งานบันไดชั้น 1

เก็บงาน เก็บสีให้เรียบร้อย

9. งานห้องนอนชั้น 1 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

กระเบื้องติดตั้งไม่แน่น

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

กระเบื้องติดตั้งไม่แน่น

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขปรับแต่งขอบวงกบใหม่

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขเก็บงาน/เก็บสีเพิ่มเติม

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

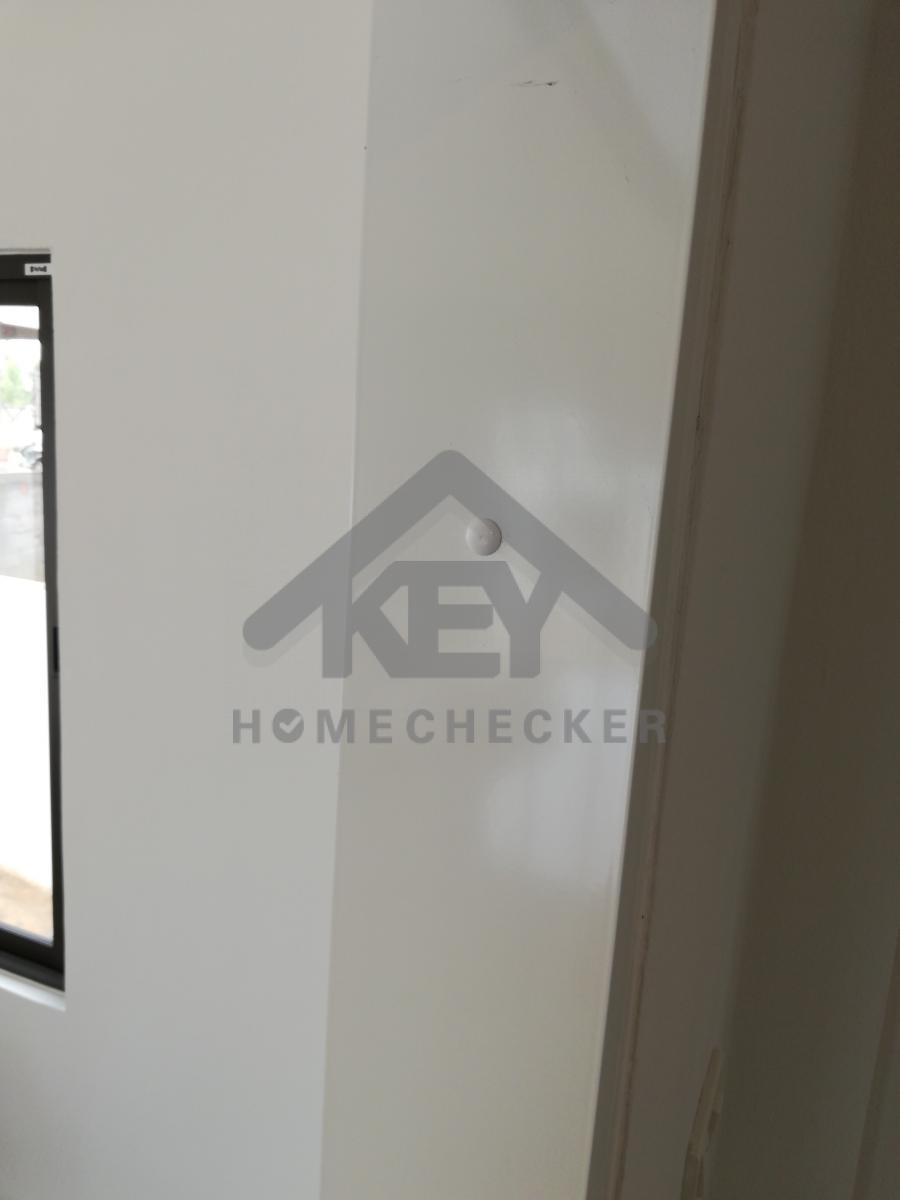

เก็บคราบสี

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

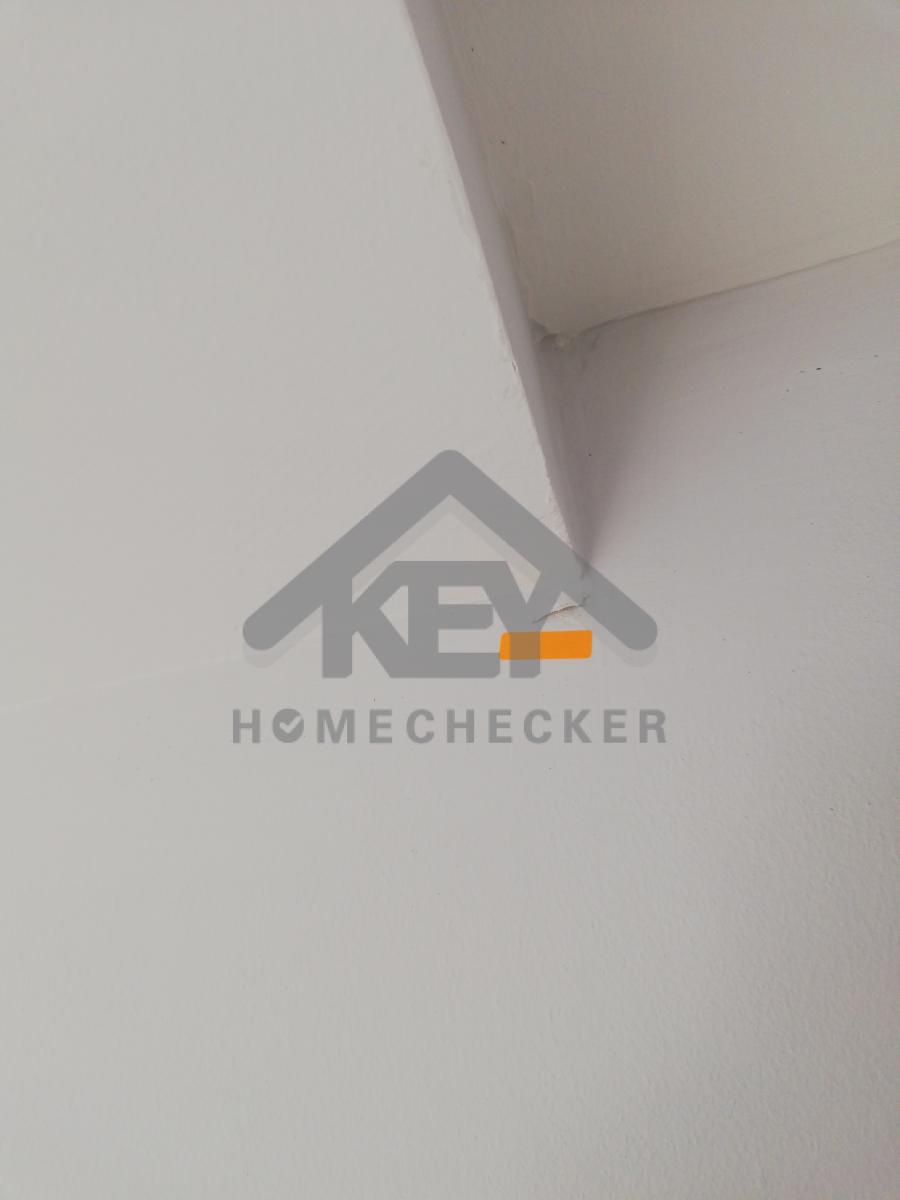

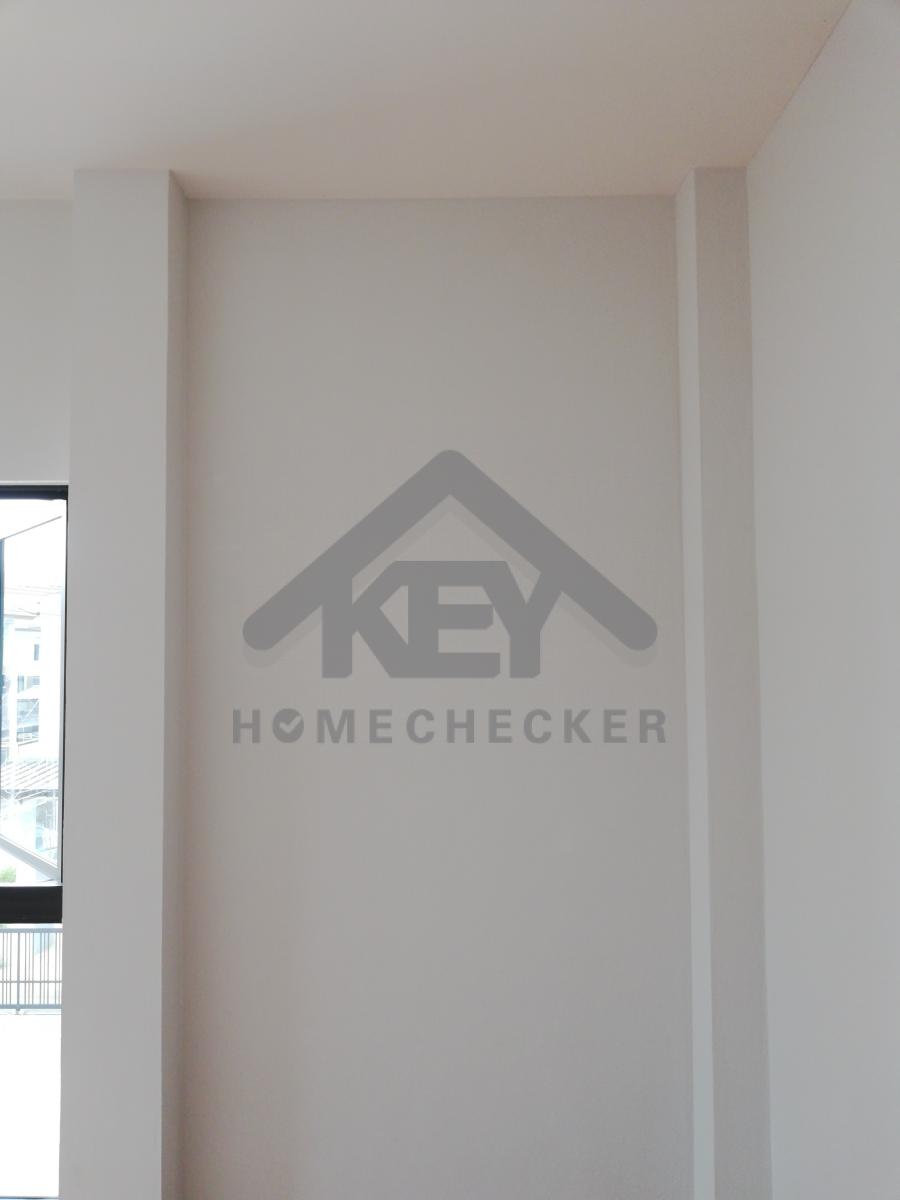

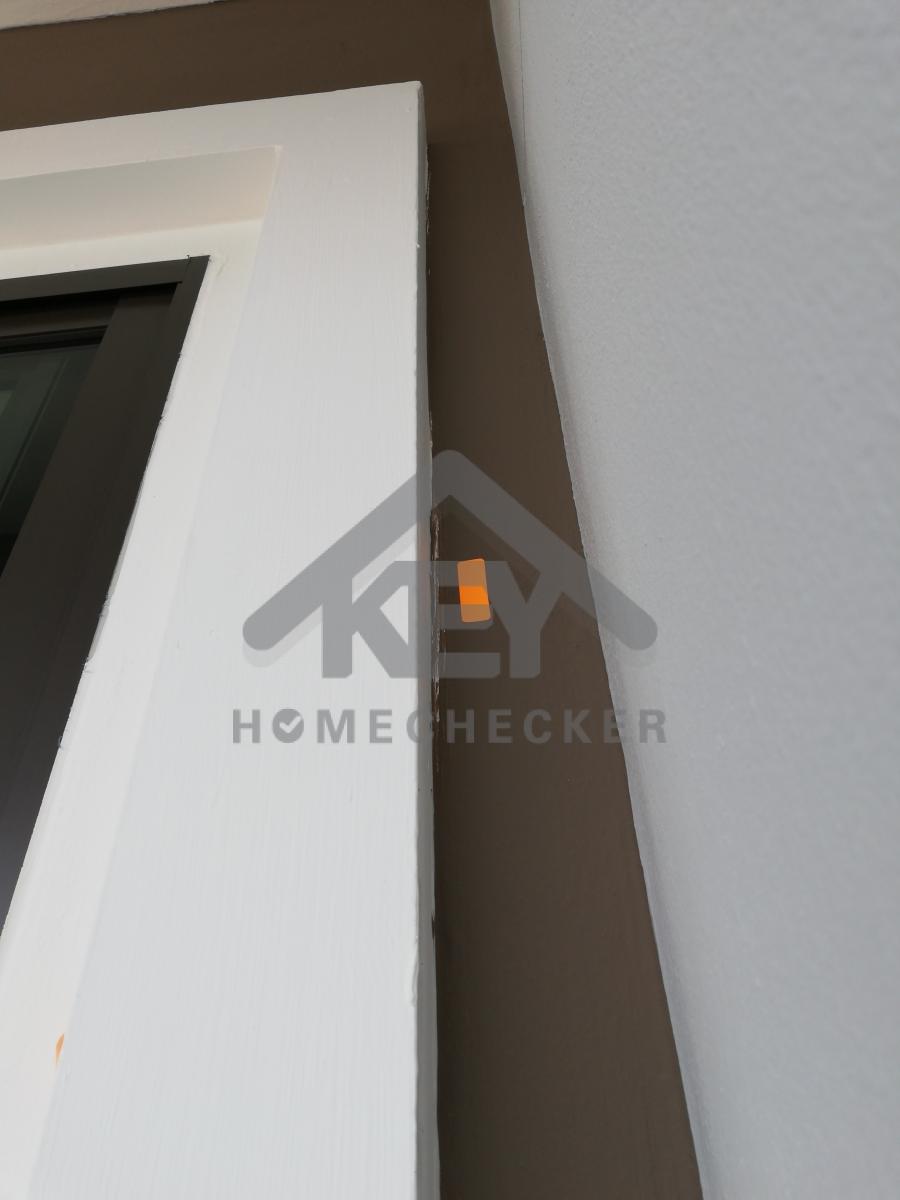

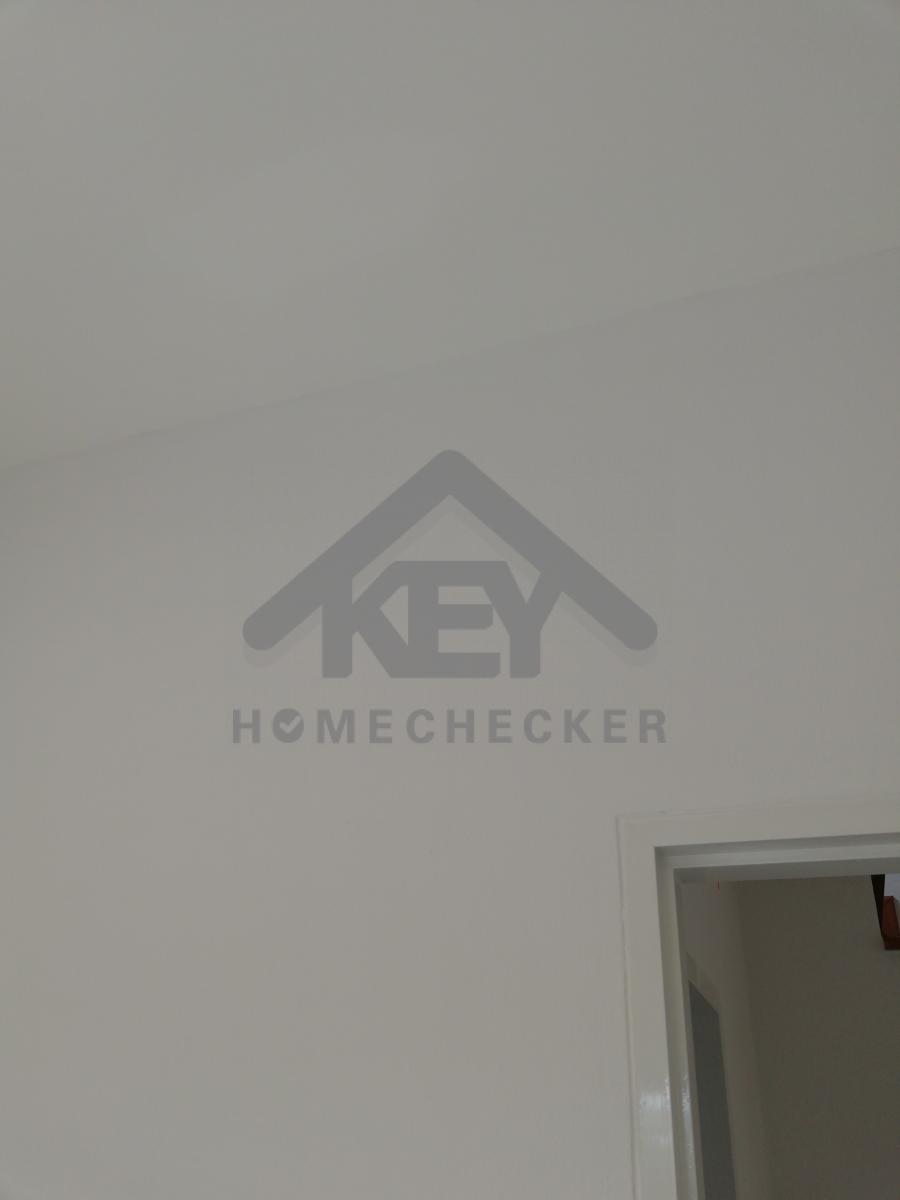

แก้ไขรอยแตกร้าวผนังและขัดเก็บสีฝ้า

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขเก็บสี

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

เก็บสีเพิ่มเติม

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขรอยแตกร้าว และเก็บสี

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขรอยแตกร้าว และเก็บสี

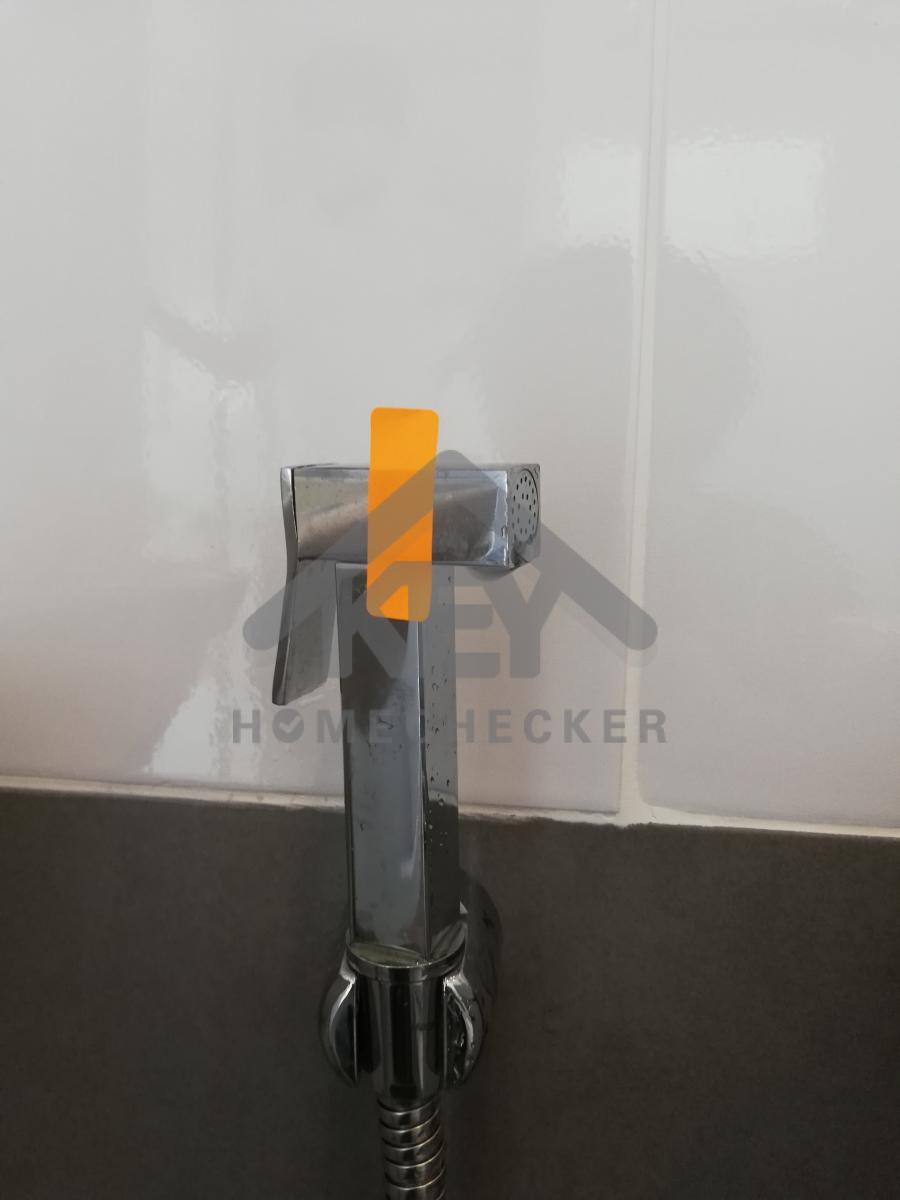

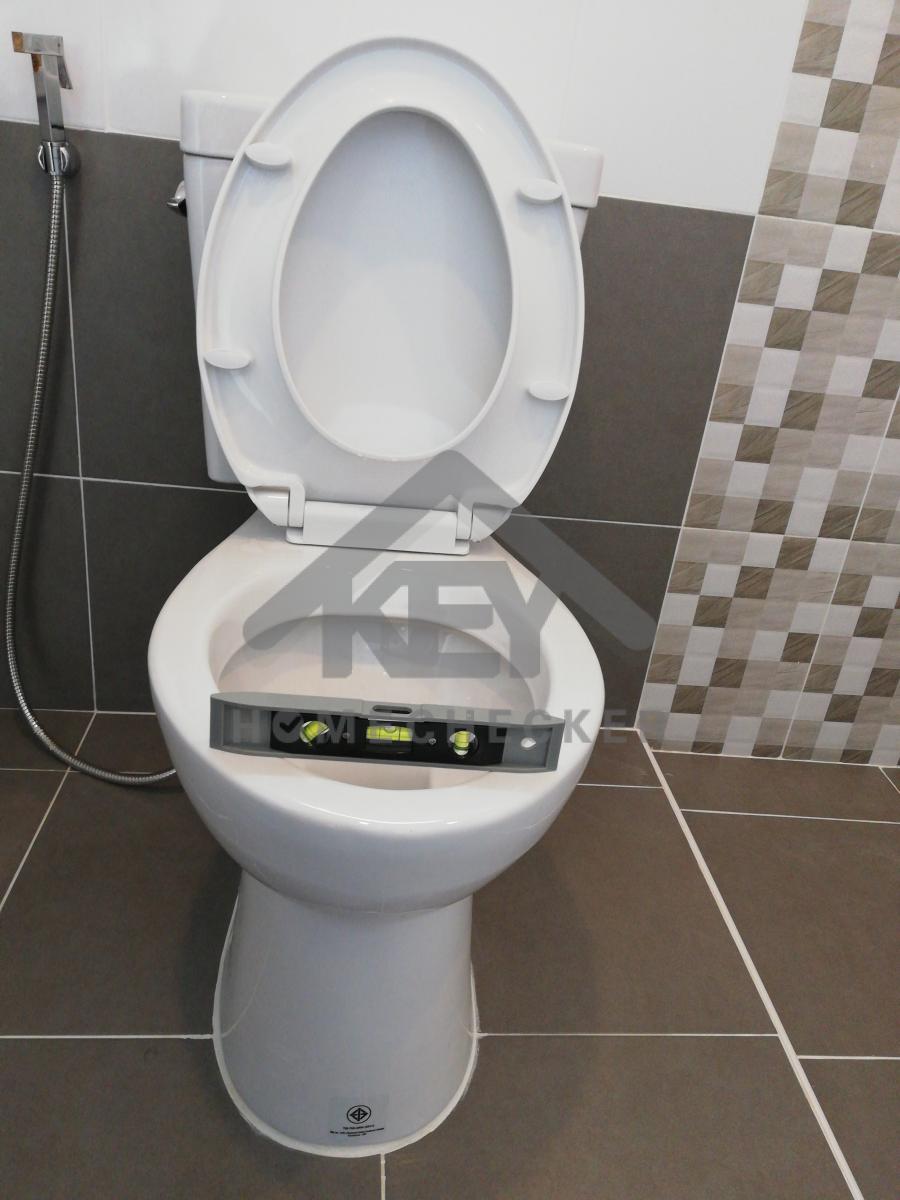

10. งานห้องน้ำชั้น 1 (1)

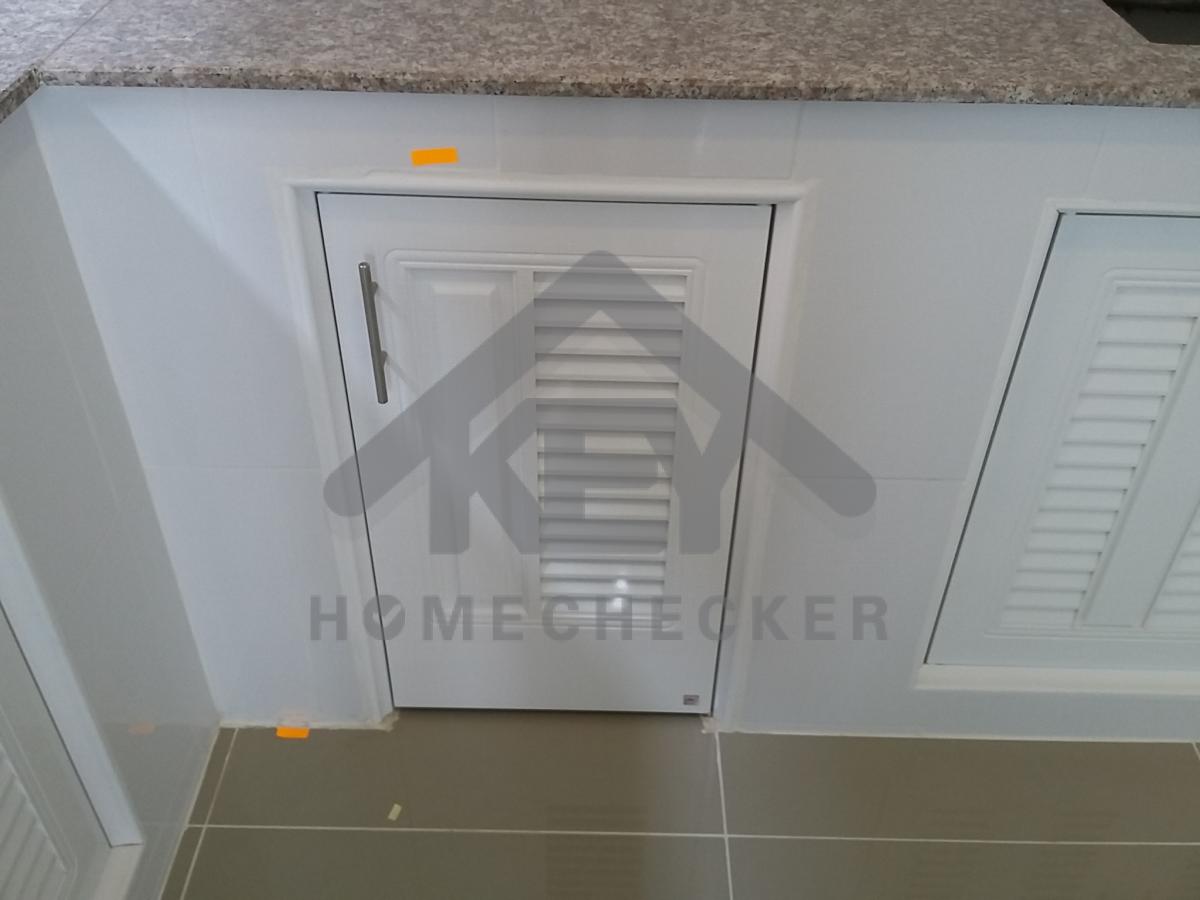

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

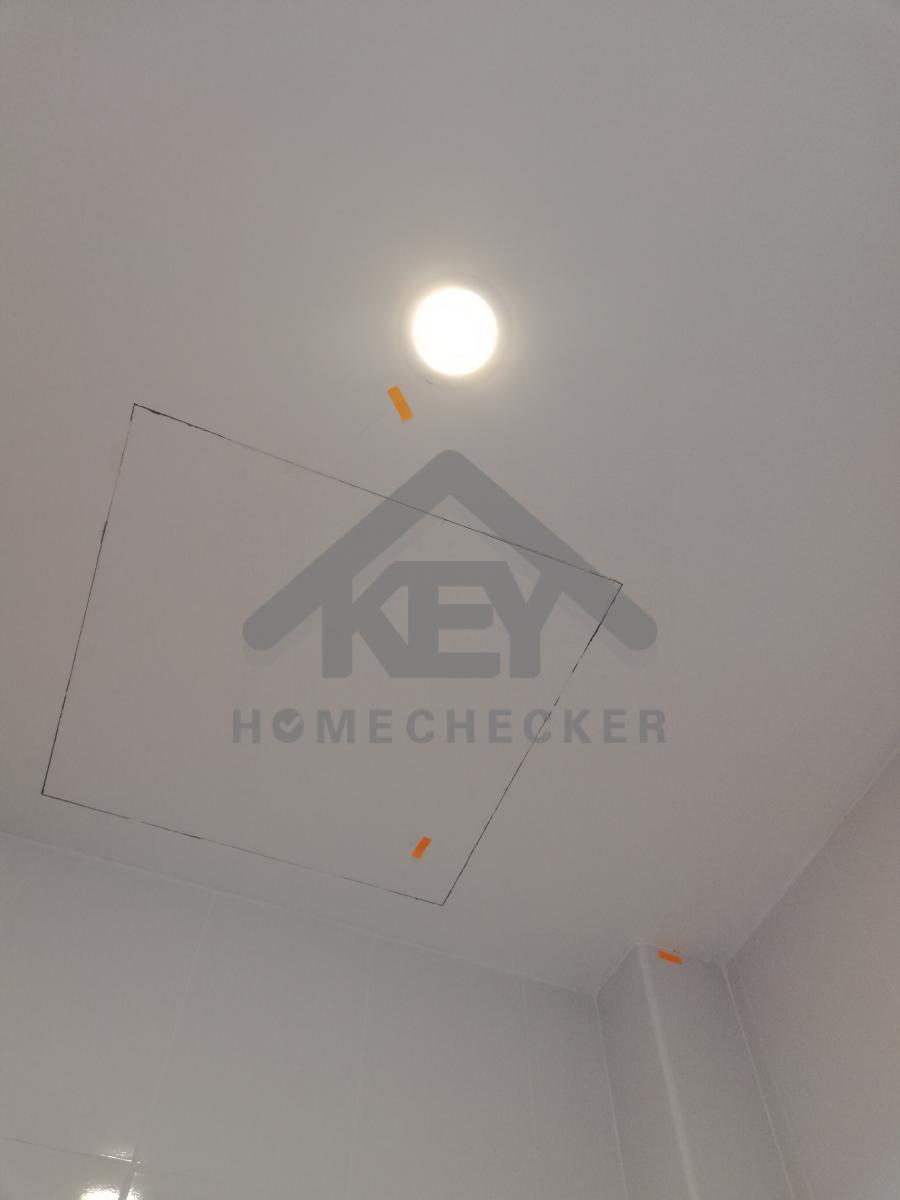

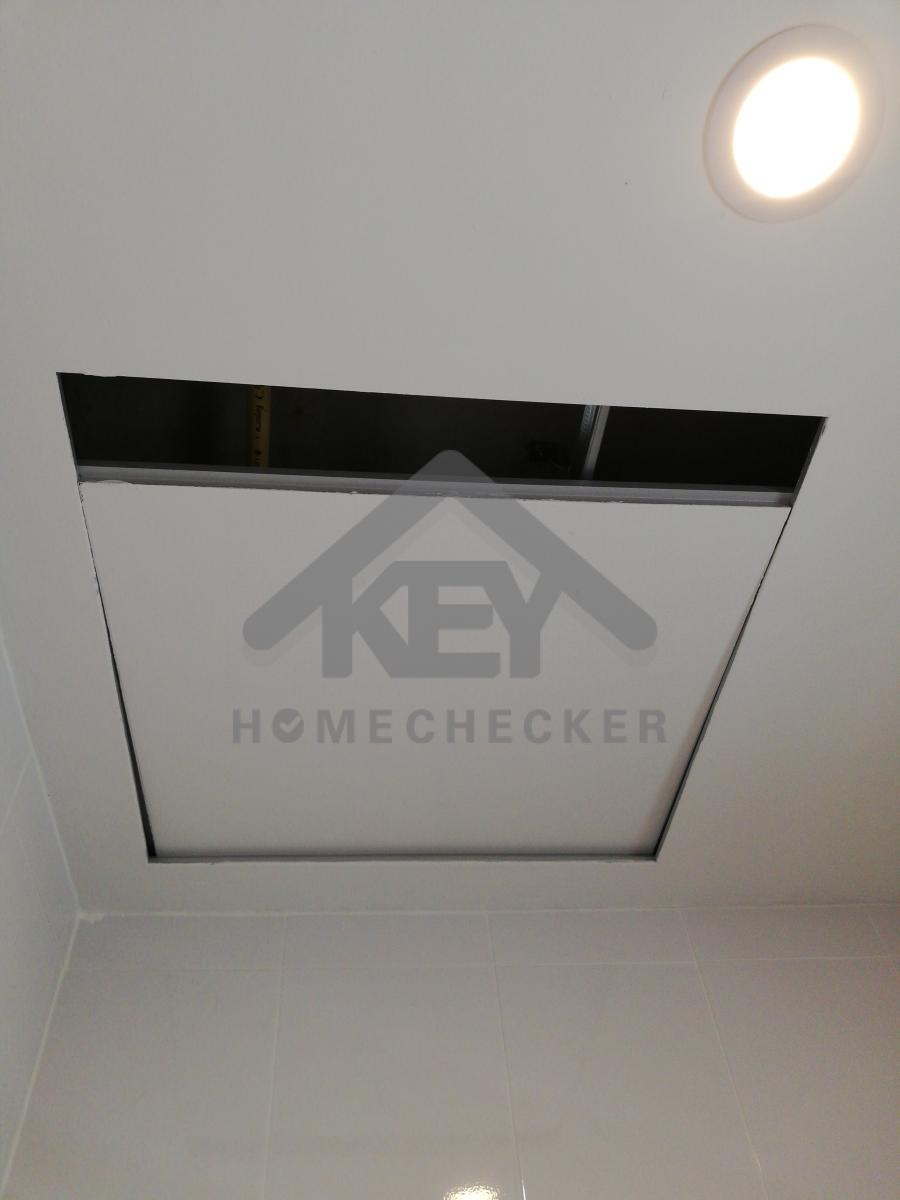

ช่องเซอร์วิสฝ้าเปิดไม่ได้

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

ช่องเซอร์วิสฝ้าเปิดไม่ได้

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

สุขภัณฑ์​ติดตั้งไม่ได้ระดับ

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

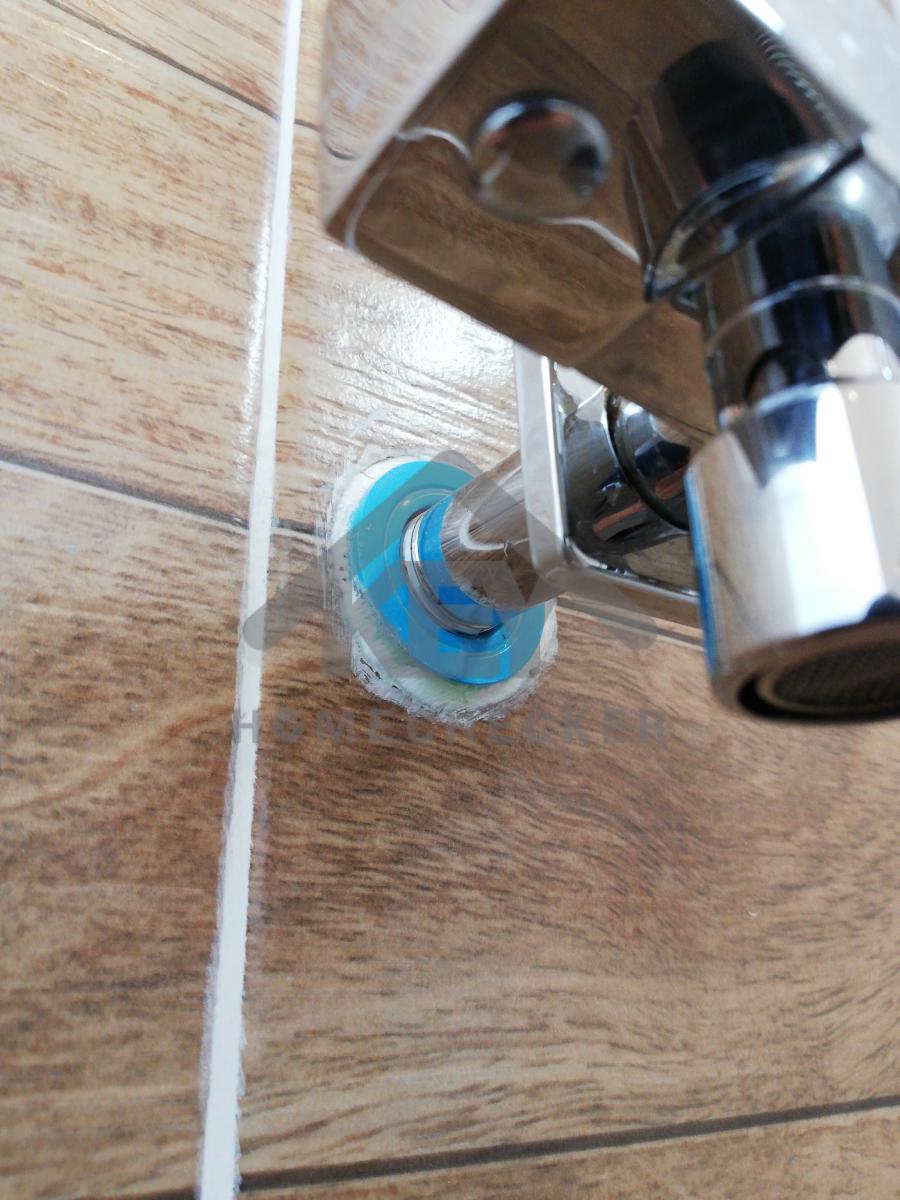

น้ำก็อกไหลช้า

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

ยาแนวบนขอบอ่าง

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

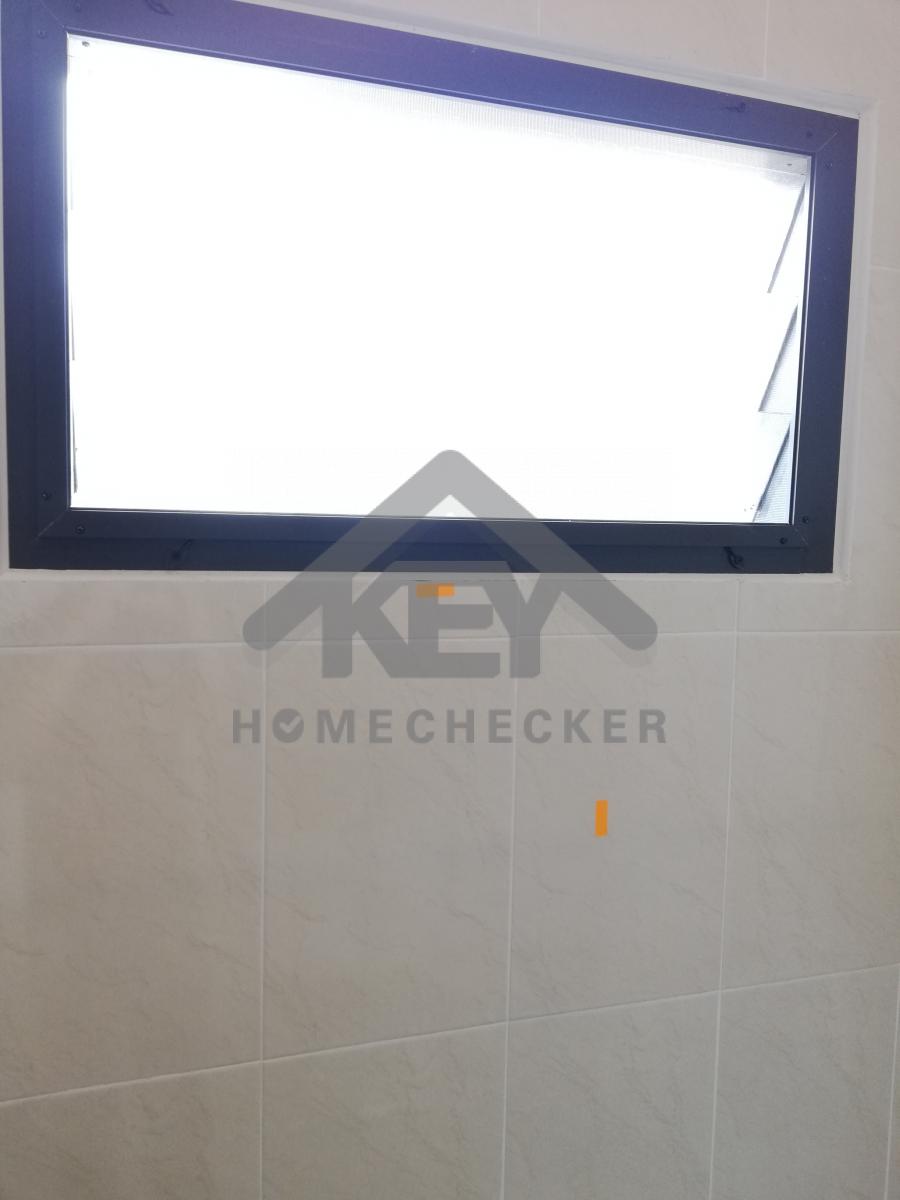

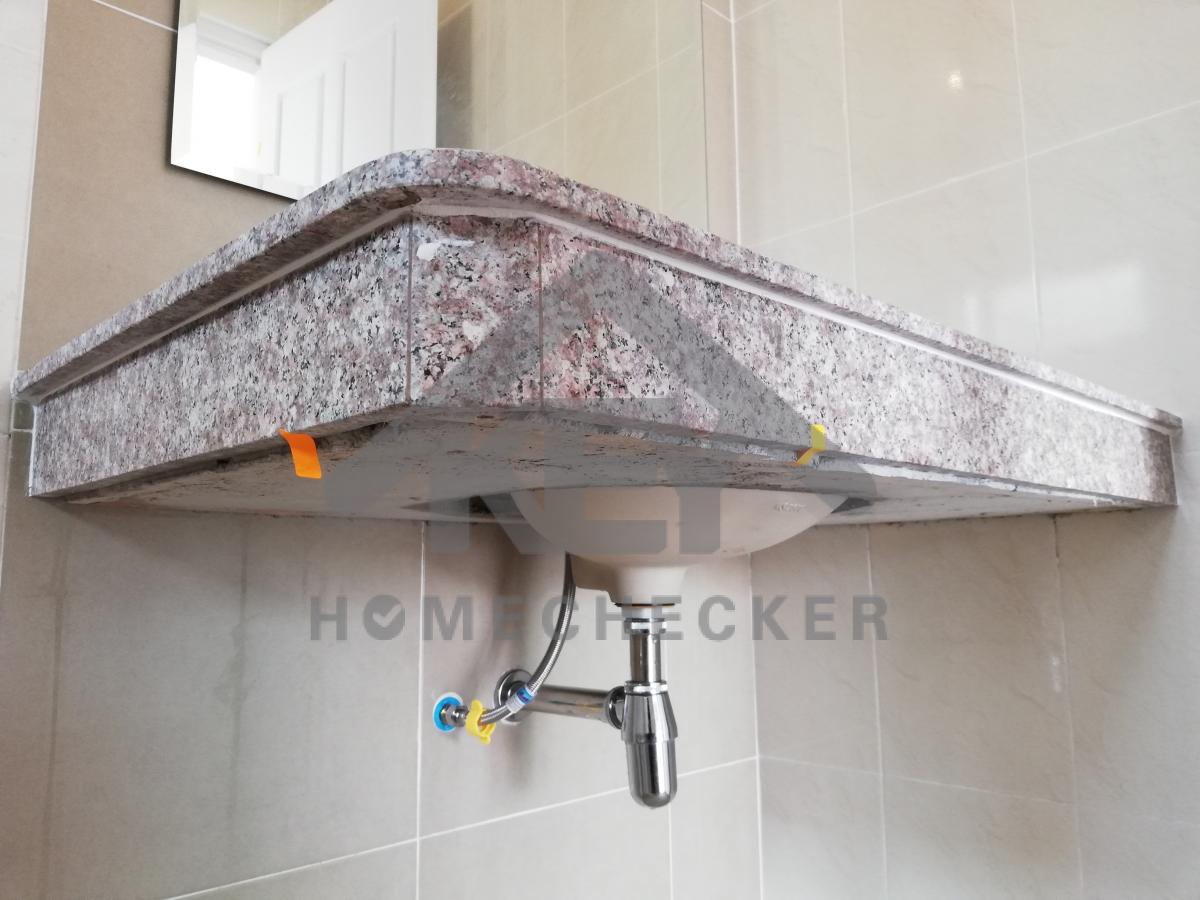

น้ำรั่วซึม

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

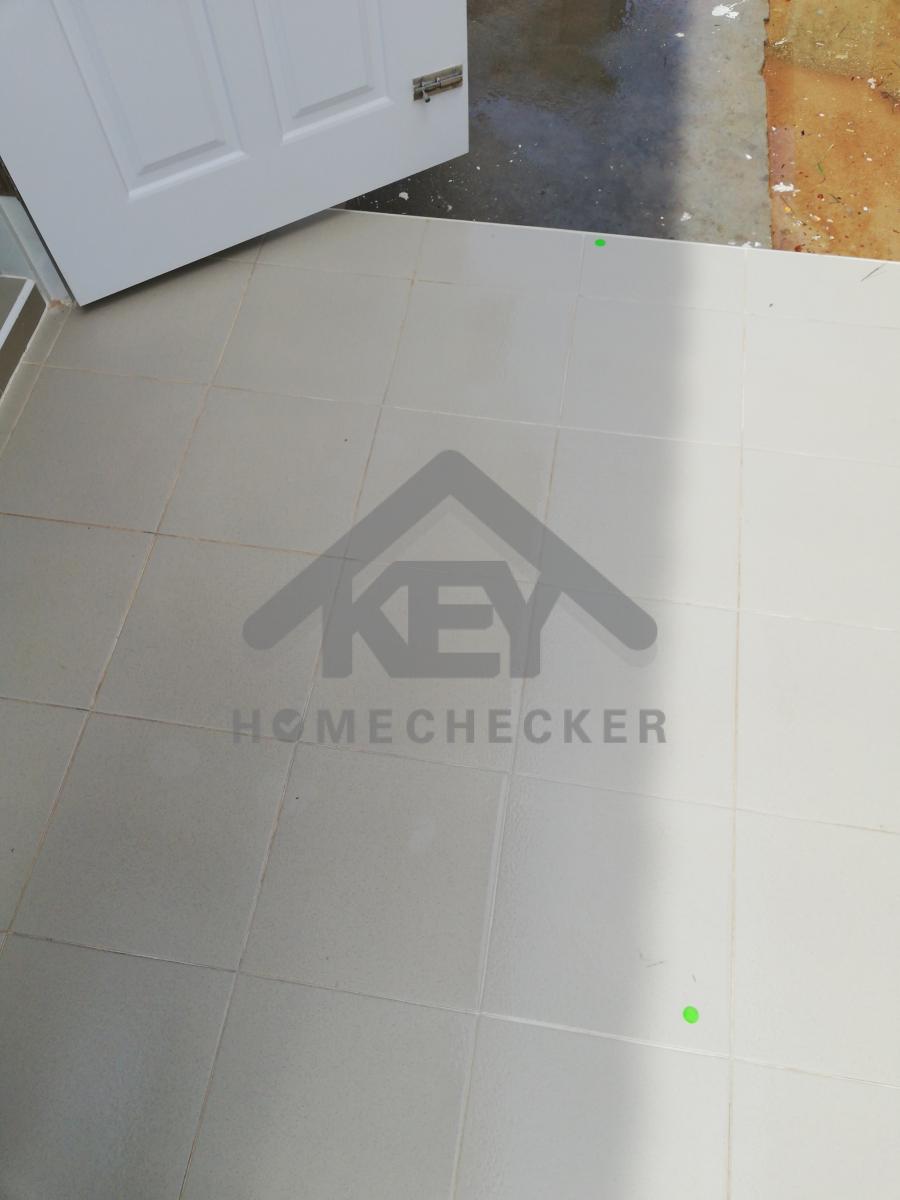

ปรับระดับใหม่ น้ำขังบริเวณประตู

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

ปรับระดับใหม่ น้ำขังบริเวณประตู

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้องติดไม่แน่น

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

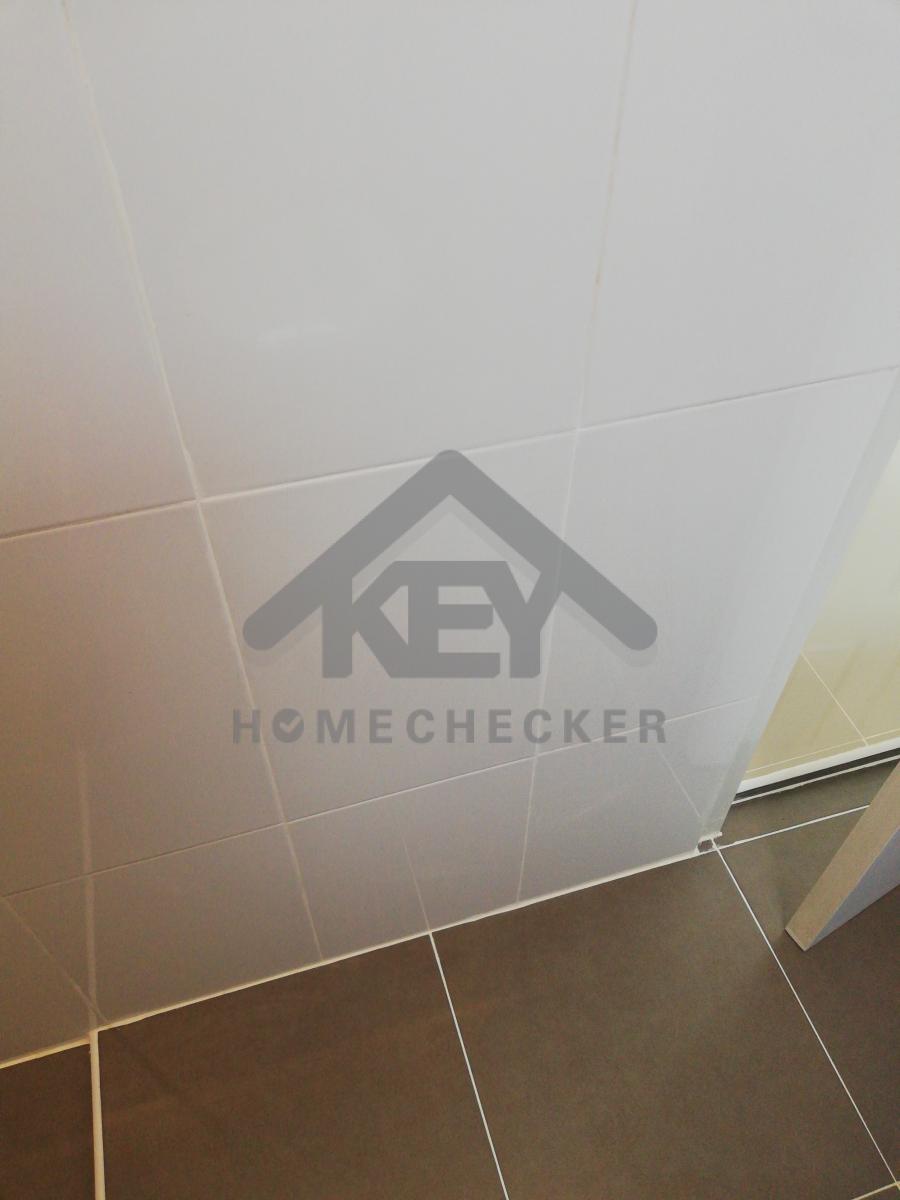

เก็บร่องยาแนว

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

เก็บงานขอบวงกบ

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

เก็บสีประตู

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

เก็บสี

งานห้องน้ำชั้น 1 (1)

กระเบื้องติดตั้งไม่แน่น

งานห้องน้ำชั้น 1 (1)

เก็บสีขอบฝ้า

งานห้องน้ำชั้น 1 (1)

เก็บสี

งานห้องน้ำชั้น 1 (1)

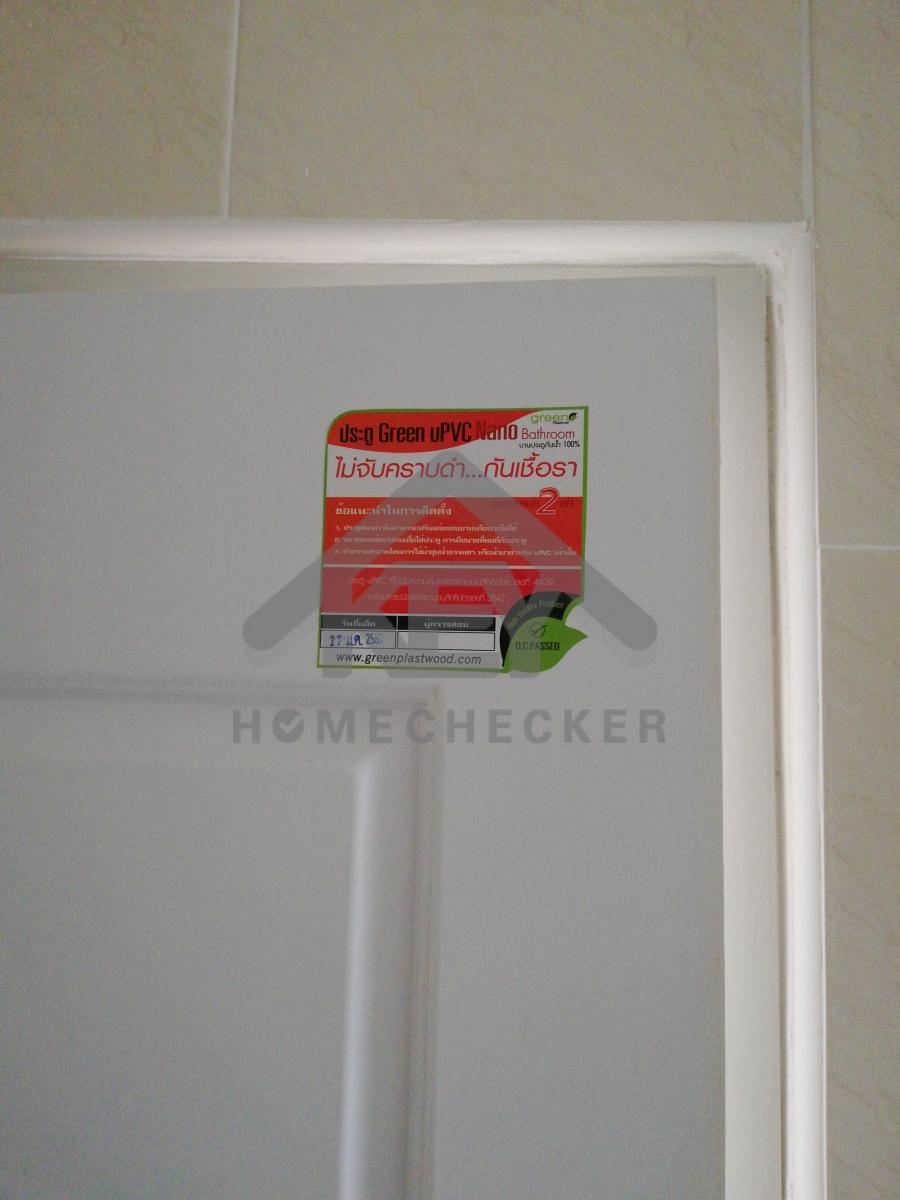

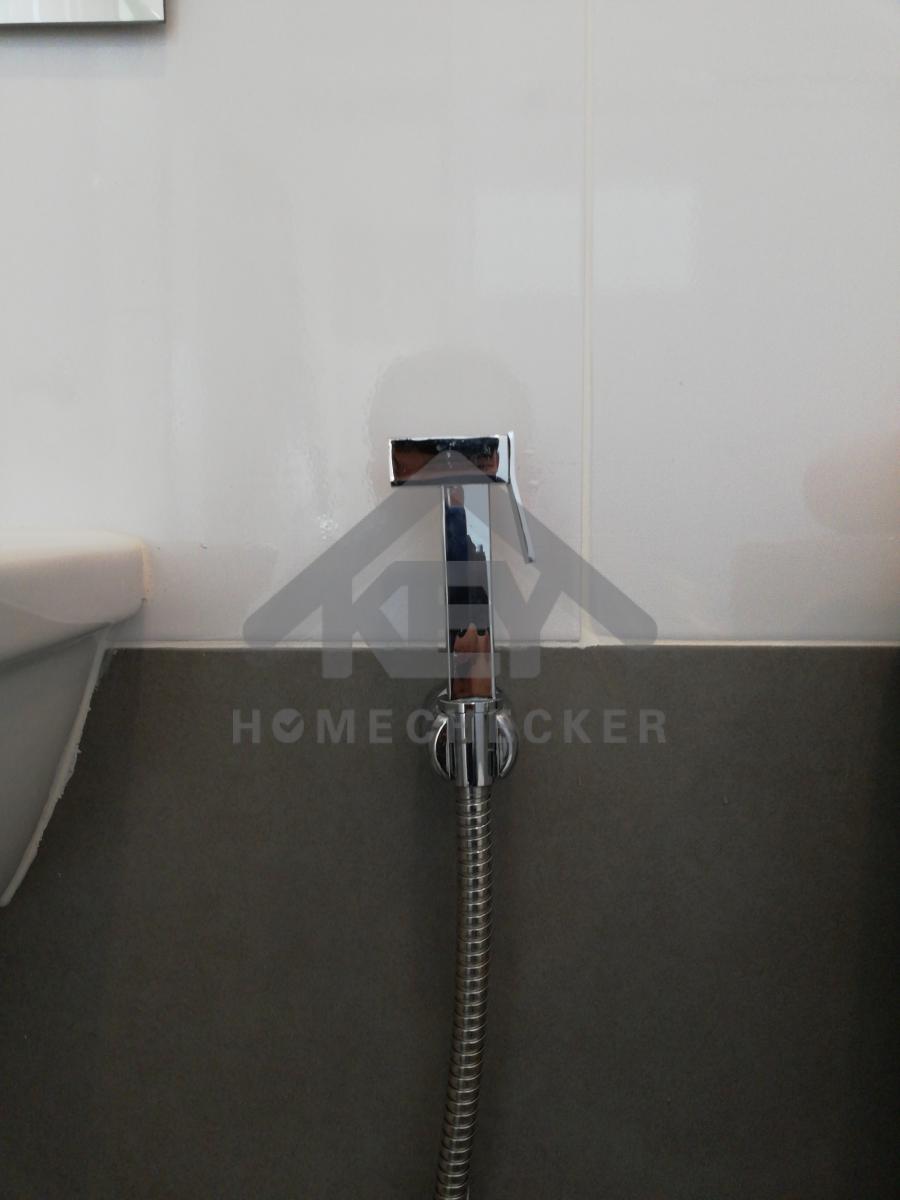

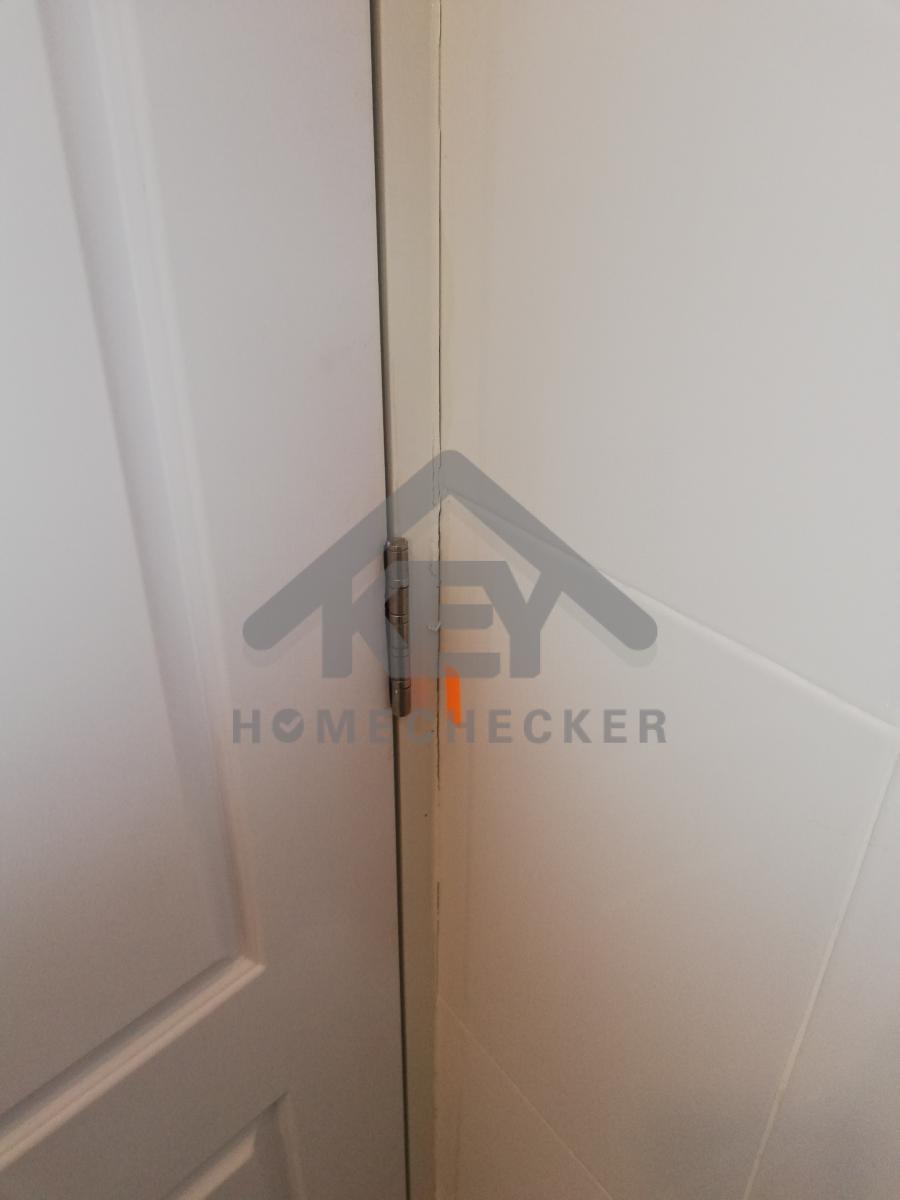

แกะสติ๊กเกอร์​และทำความสะอาด

งานห้องน้ำชั้น 1 (1)

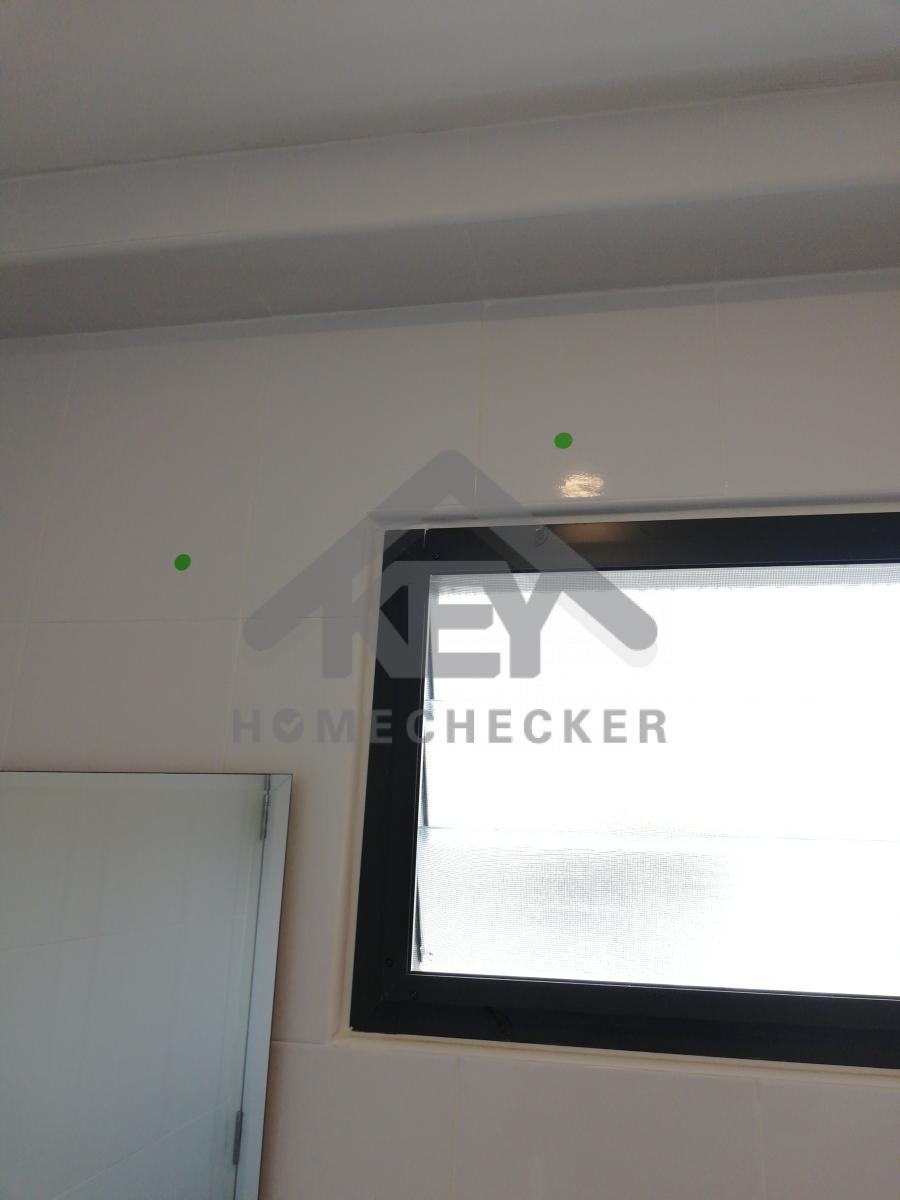

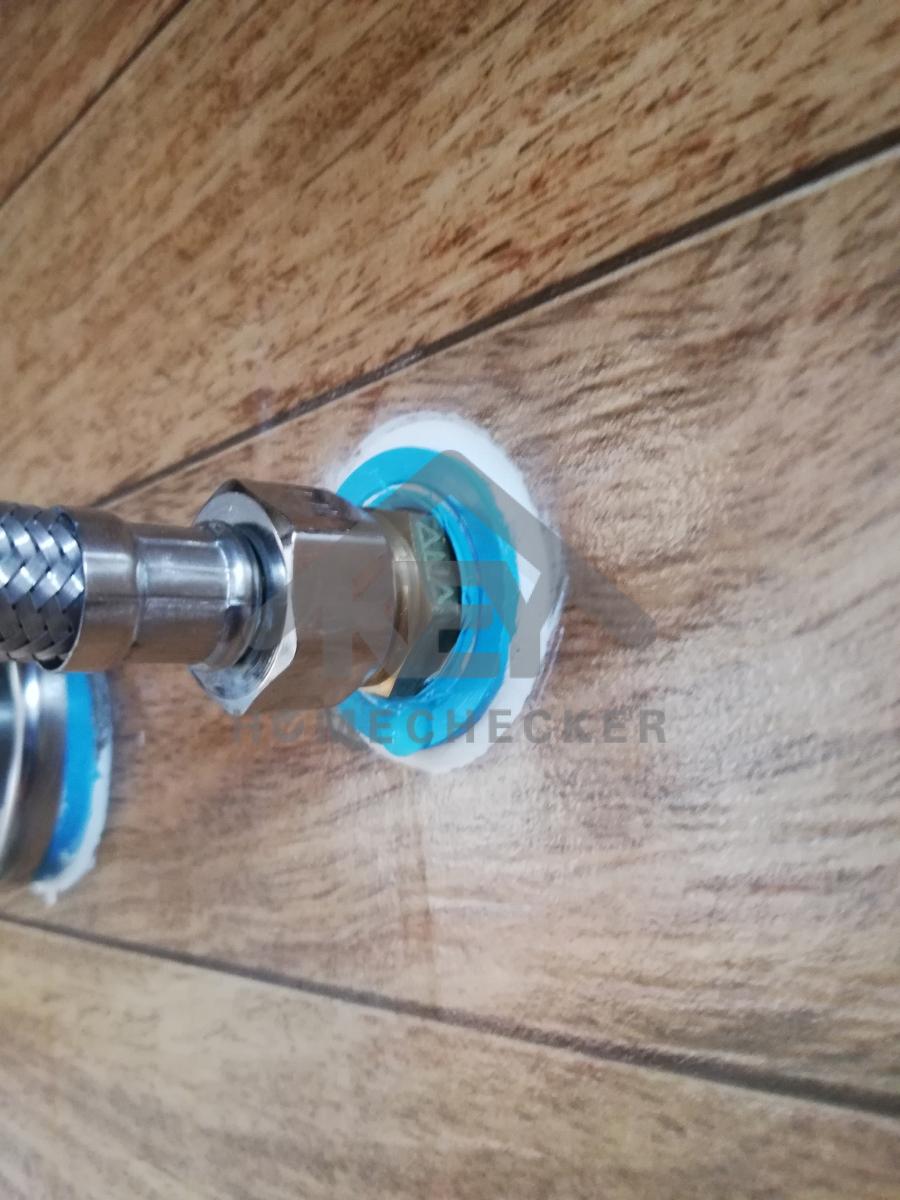

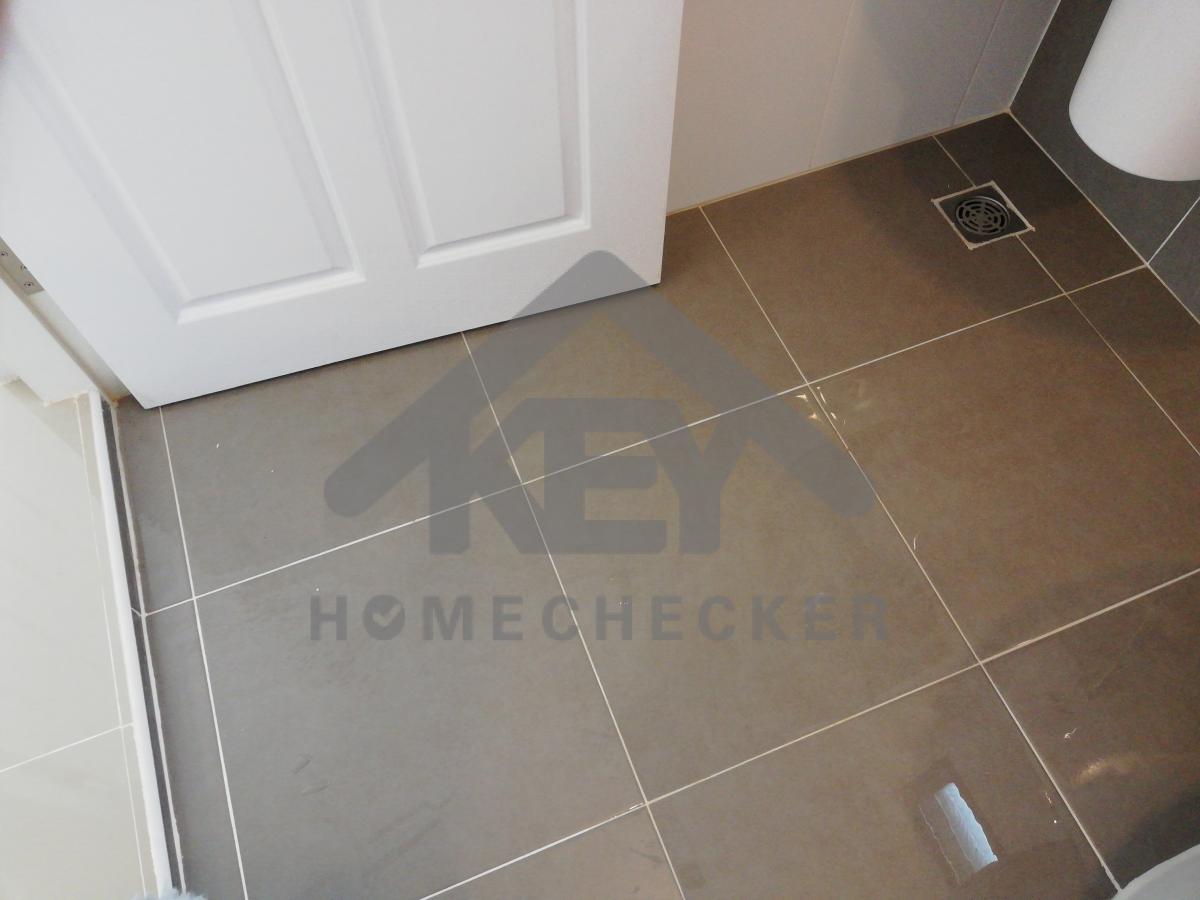

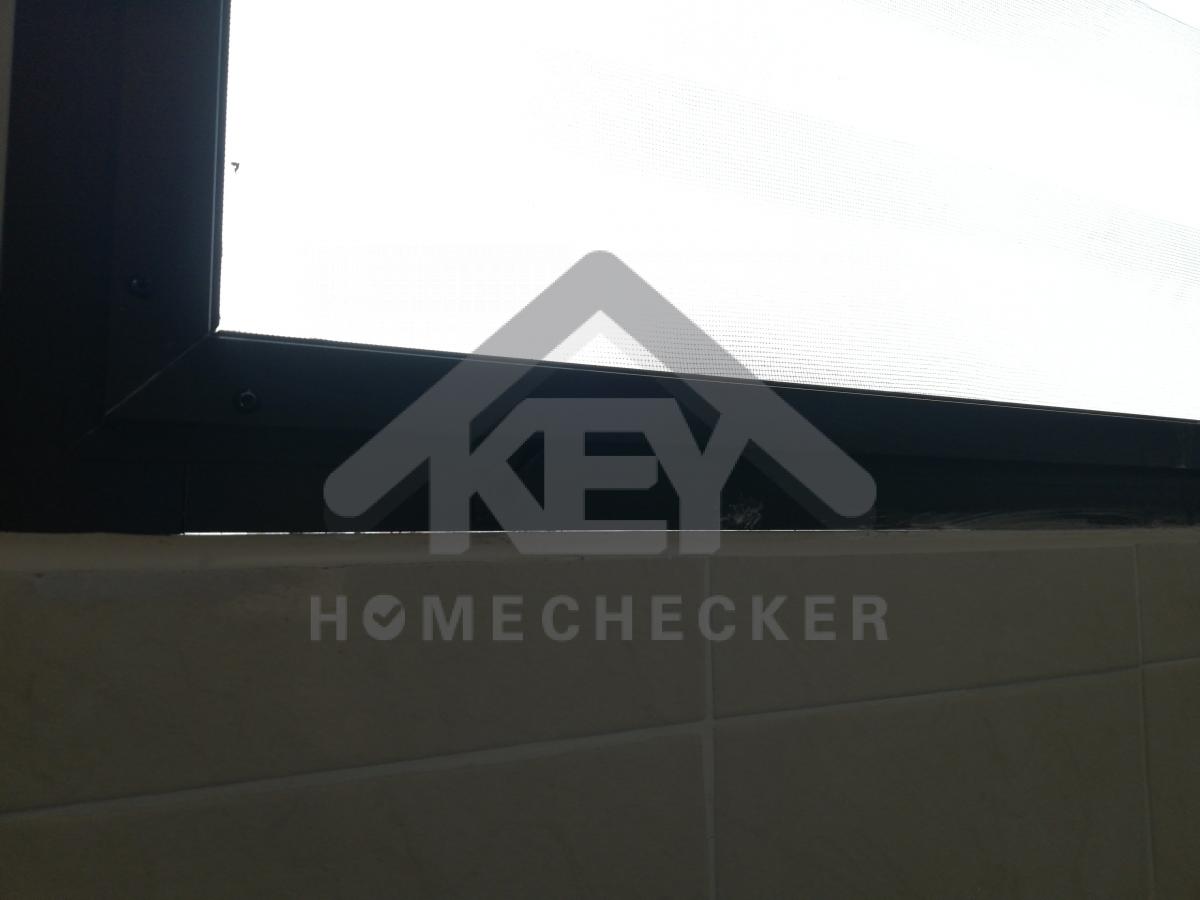

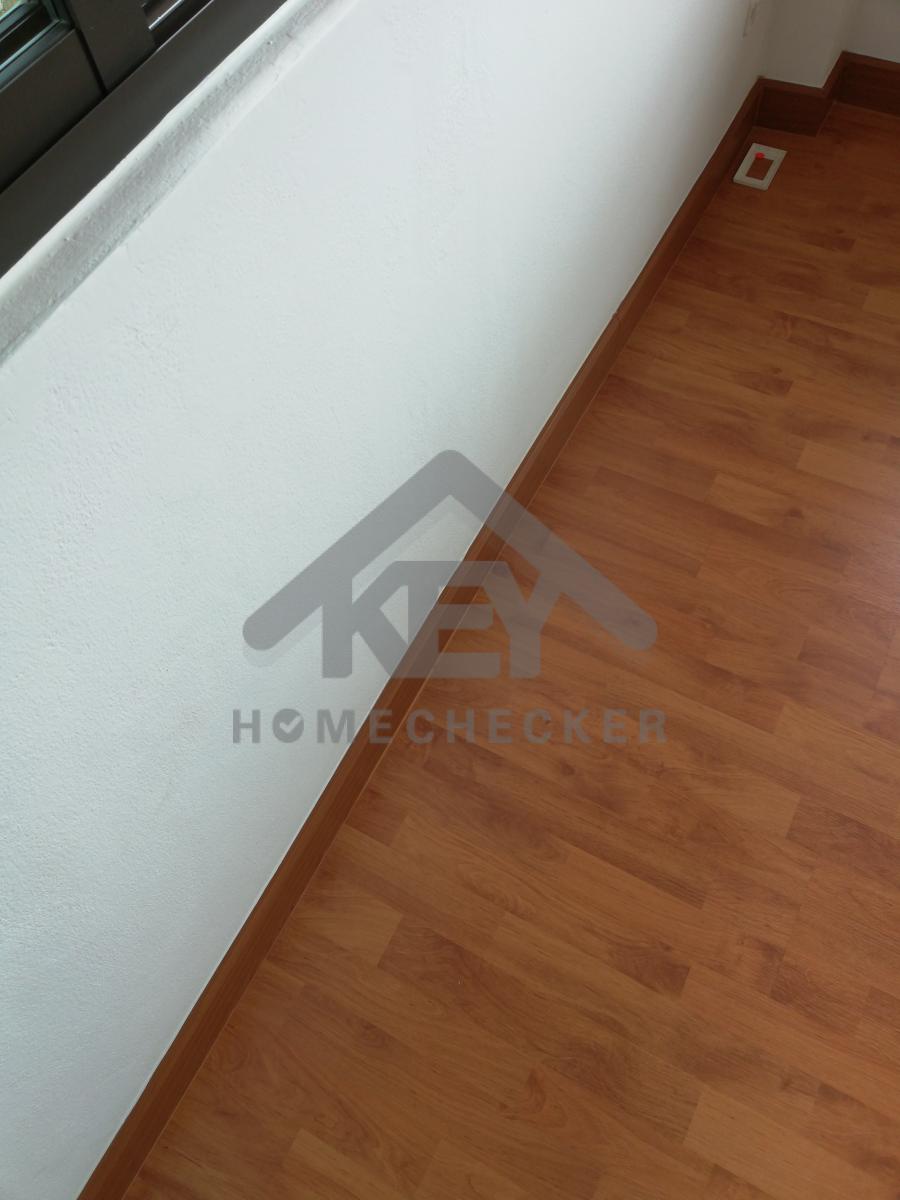

เก็บขอบช่องแสง น้ำรั่วซึมได้

11. งานห้องนอนชั้น 2 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

เก็บสีประตูใหม่ทั้งบาน และแก้ไขขอบวงกบให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

เก็บสีขอบประตู

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

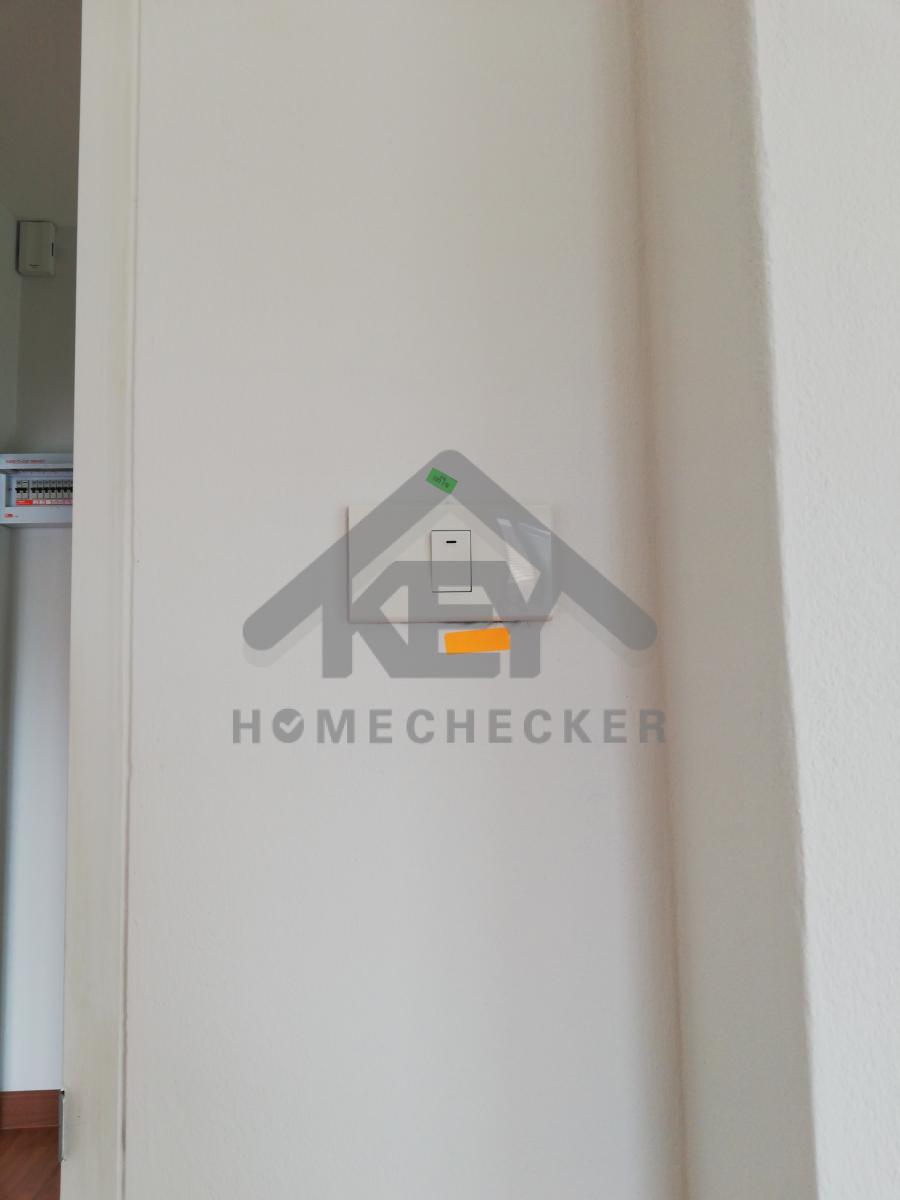

แก้ไขช่องขอบสวทไฟ

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บขอบปลั๊กไฟ

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บสีและรอยผนังใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

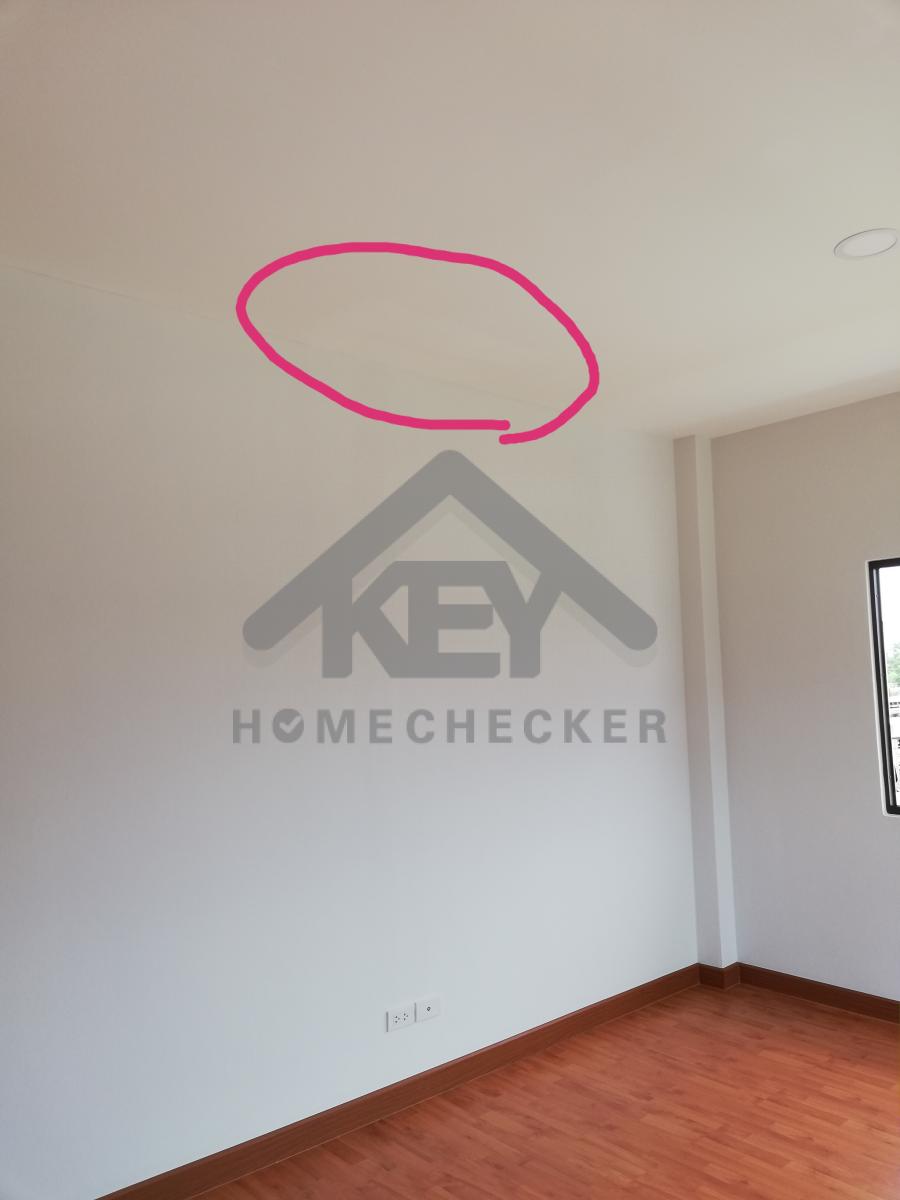

แก้ไขเก็บสีฝ้า

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

สีฝ้ายังไม่เรียบ มีรอยด่าง

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บงานรอยแตกร้าว

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บงานรอยแตกร้าว

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บงานรอยแตกร้าวเพิ่มเติม

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขไม้พื้นไม่สนิท

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

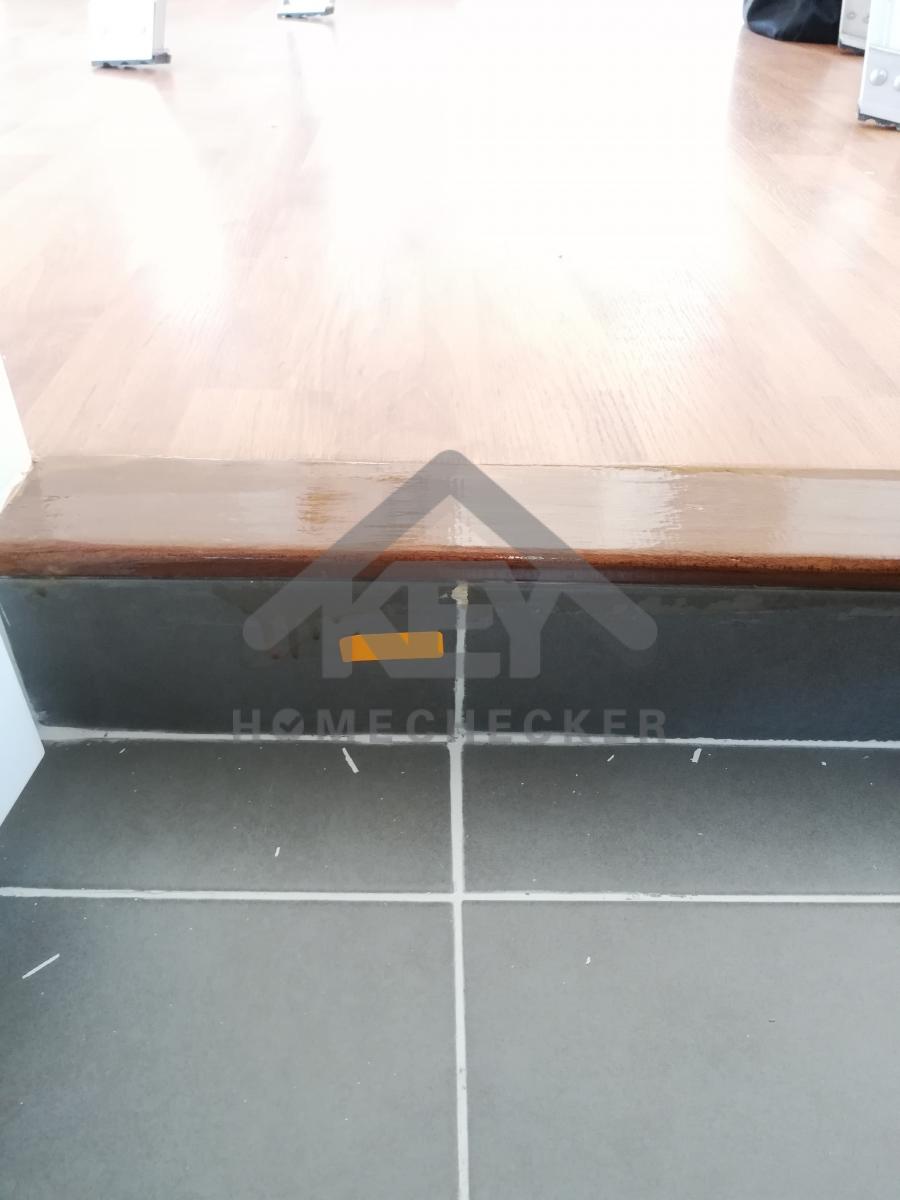

แก้ไขพื้นยุบ

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

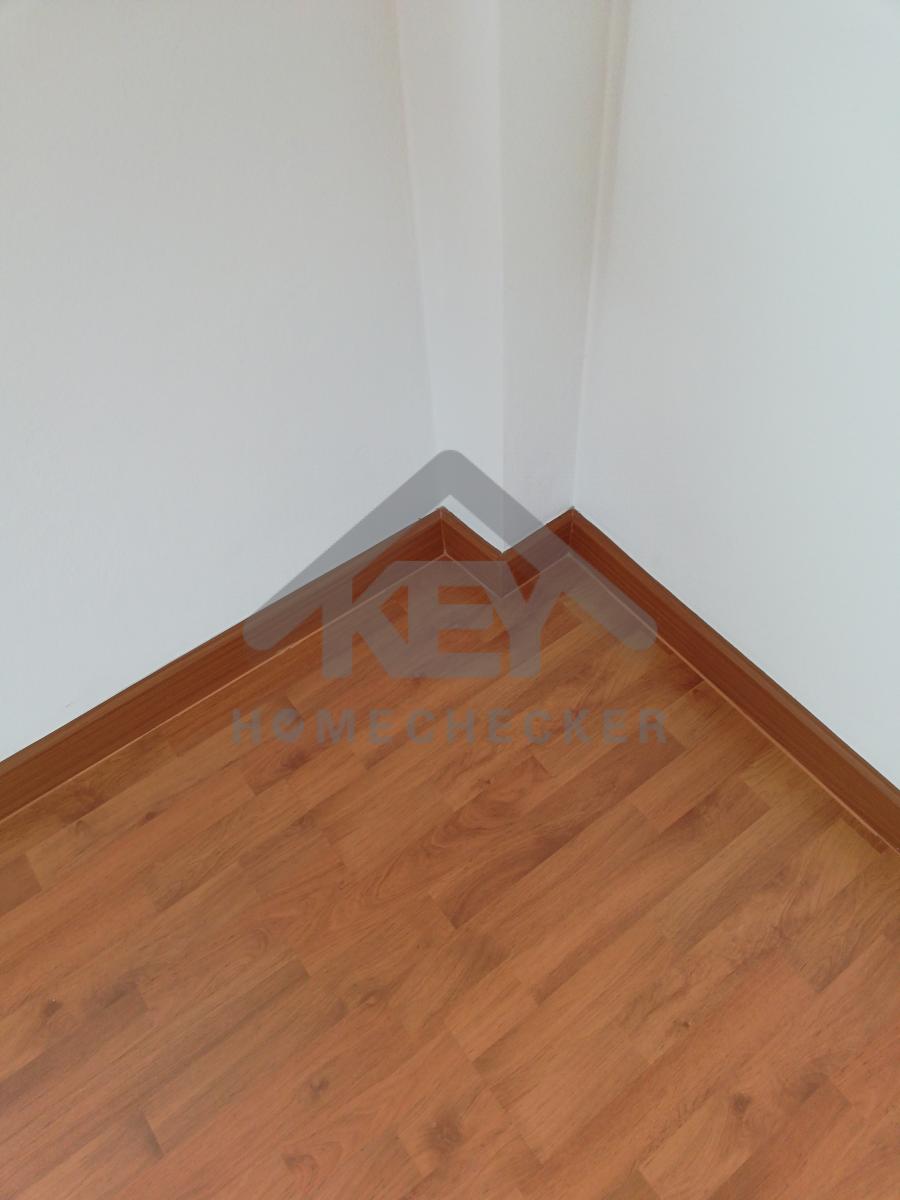

แก้ไขเก็บรอยผนัง

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขพื้นยุบ

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บขอบหน้าต่างใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

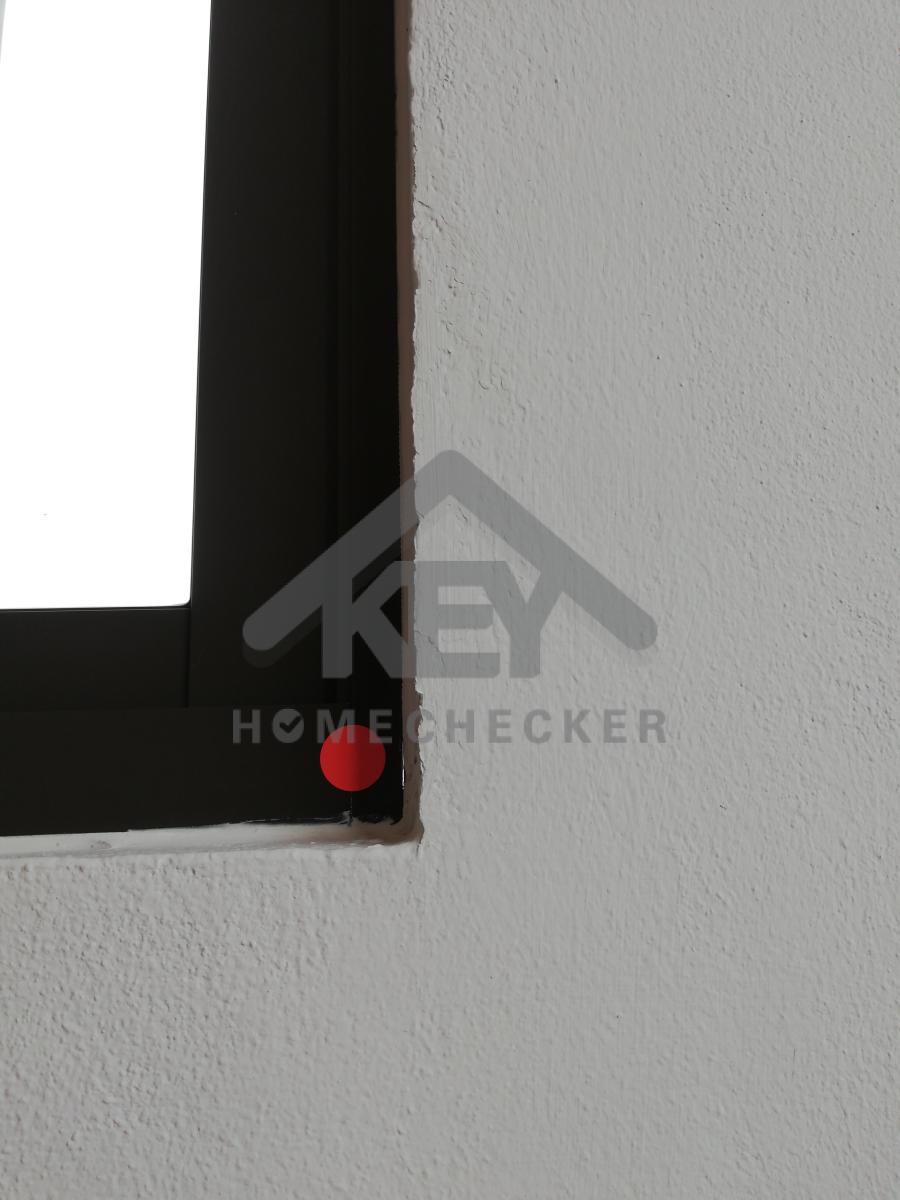

แก้ไขเก็บขอบหน้าต่างเพิ่มเติม มีช่องแสงผ่าน น้ำรั่วได้

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บขอบหน้าต่างใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บขอบหน้าต่างเพิ่มเติม มีช่องแสงผ่าน น้ำรั่วได้

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บขอบหน้าต่างใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บขอบหน้าต่างเพิ่มเติม มีช่องแสงผ่าน น้ำรั่วได้

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บสีและขอบวงกบใหม่ทั้งหมด (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

เก็บสีขอบวงกบเพิ่มเติม (ห้องนอน3)​

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บสีประตูวงกบทั้งชุด (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

เก็บสีขอบวงกบเพิ่มเติม (ห้องนอน3)​

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

เปลี่ยนฝาครอบใหม่ (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

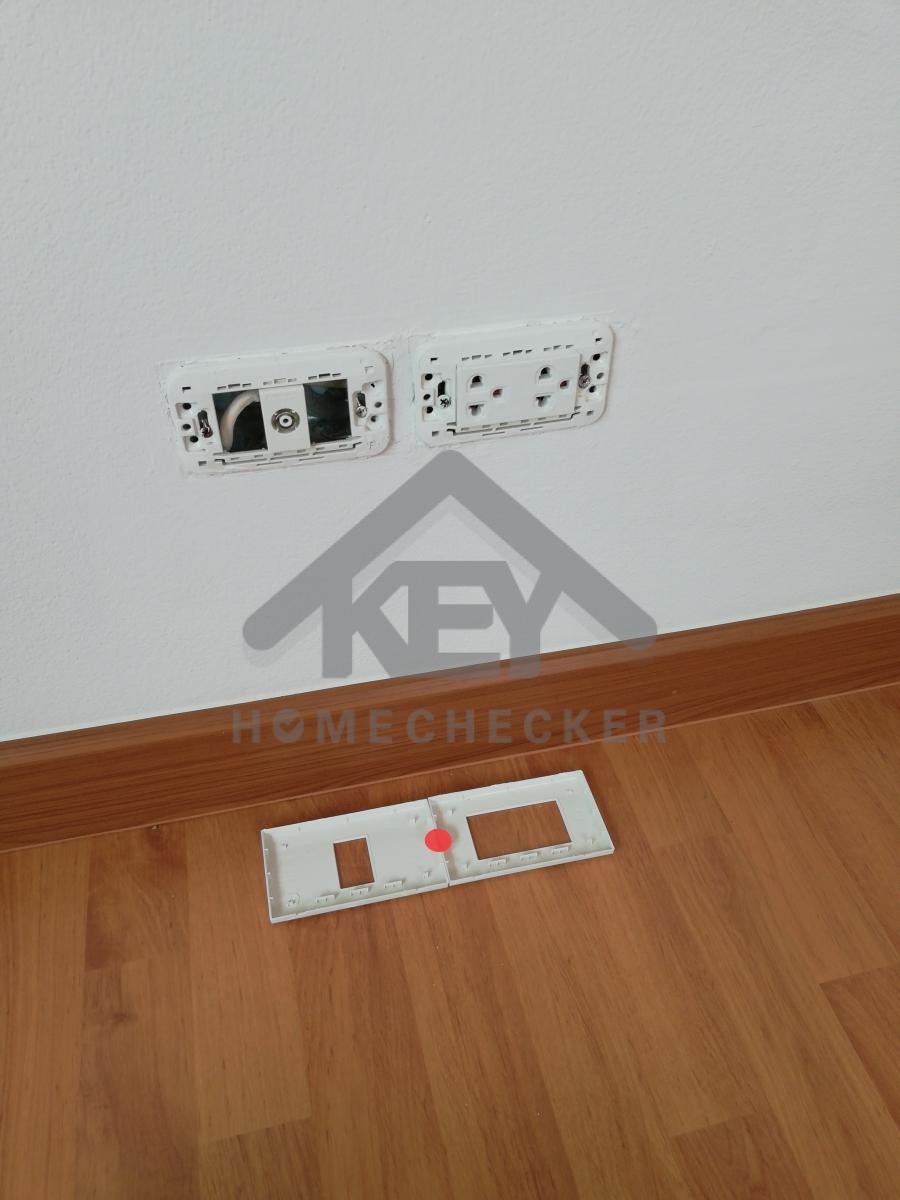

ยังไม่ได้เปลี่ยนฝาครอบ /ตัวล็อกฝาครอบหัก (ห้องนอน3)​

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

เปลี้ยนฝาครอบใหม่ (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

ยังไม่ได้เปลี่ยนฝาครอบ /ตัวล็อกฝาครอบหัก (ห้องนอน3)​

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

เก็บสีและรอยฝ้า (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขรอยแตกร้าว (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขรอยแตกร้าวเพิ่มเติม (ห้องนอน3)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขรอยท่อผนัง (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

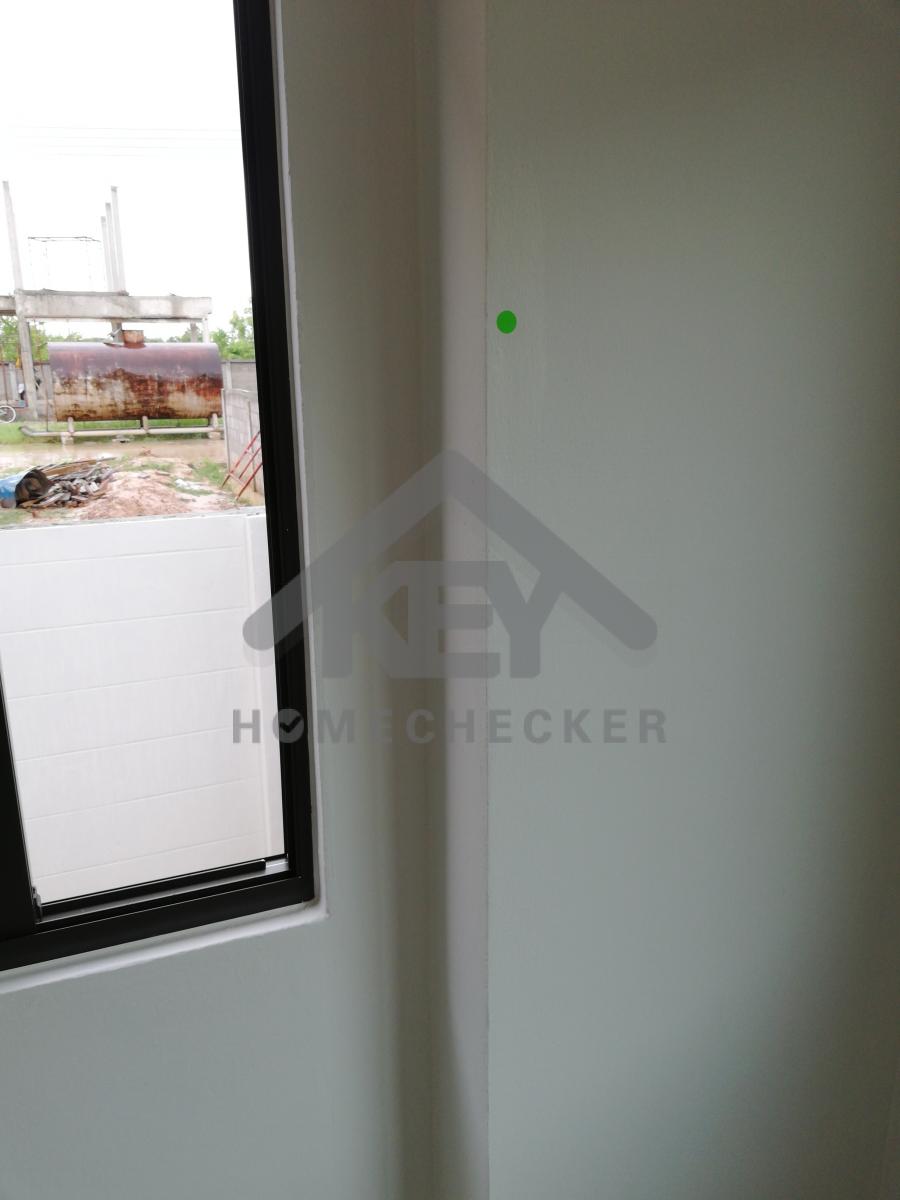

แก้ไขเก็บงานขอบวงกบ (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขพื้นยุบ (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขพื้นยุบ (ห้องนอน3)​

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขรอยแตกร้าวบัว

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขเก็บงานรอยแตกร้าว

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

ตัวปิดหัวน๊อตหาย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

ใส่สกรูให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

ยังไม่ได้แก้ไข (ห้องนอน2)​

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

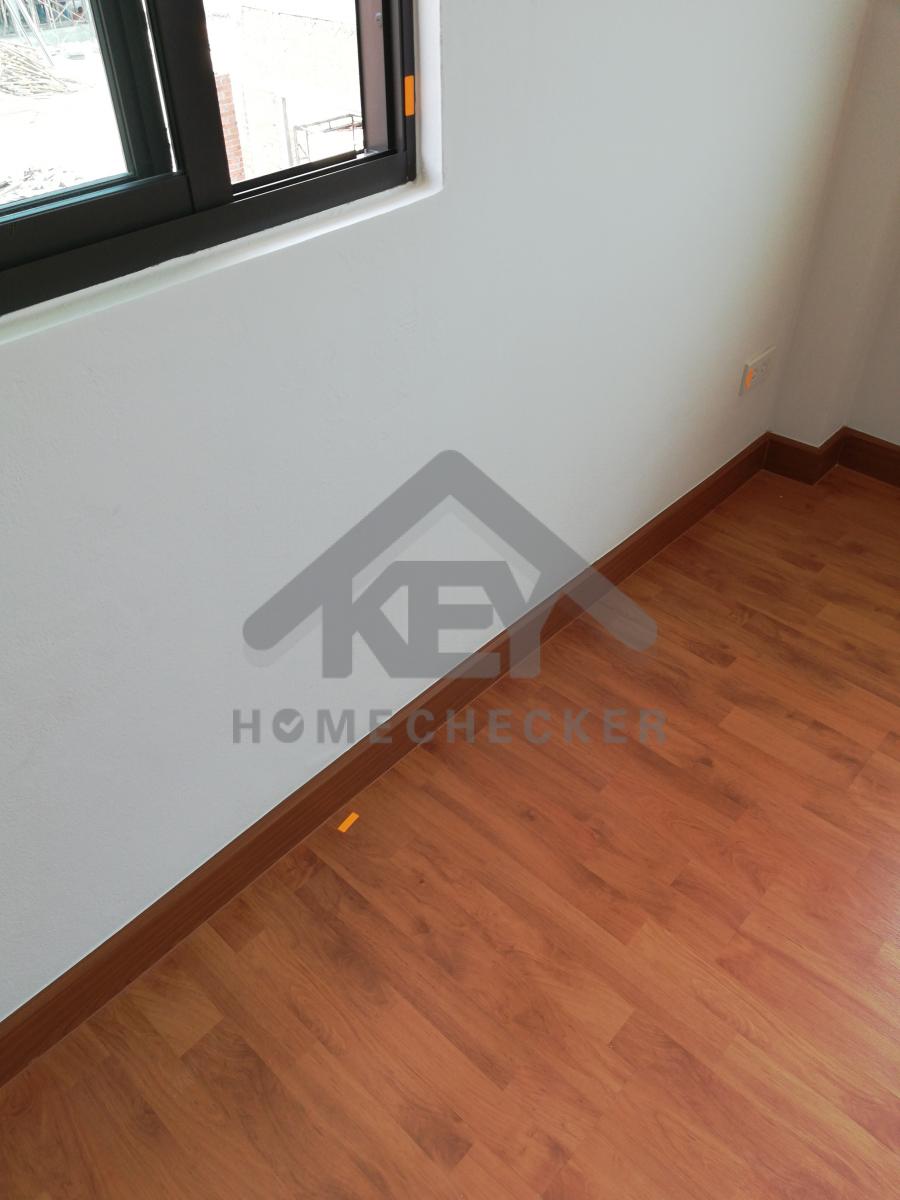

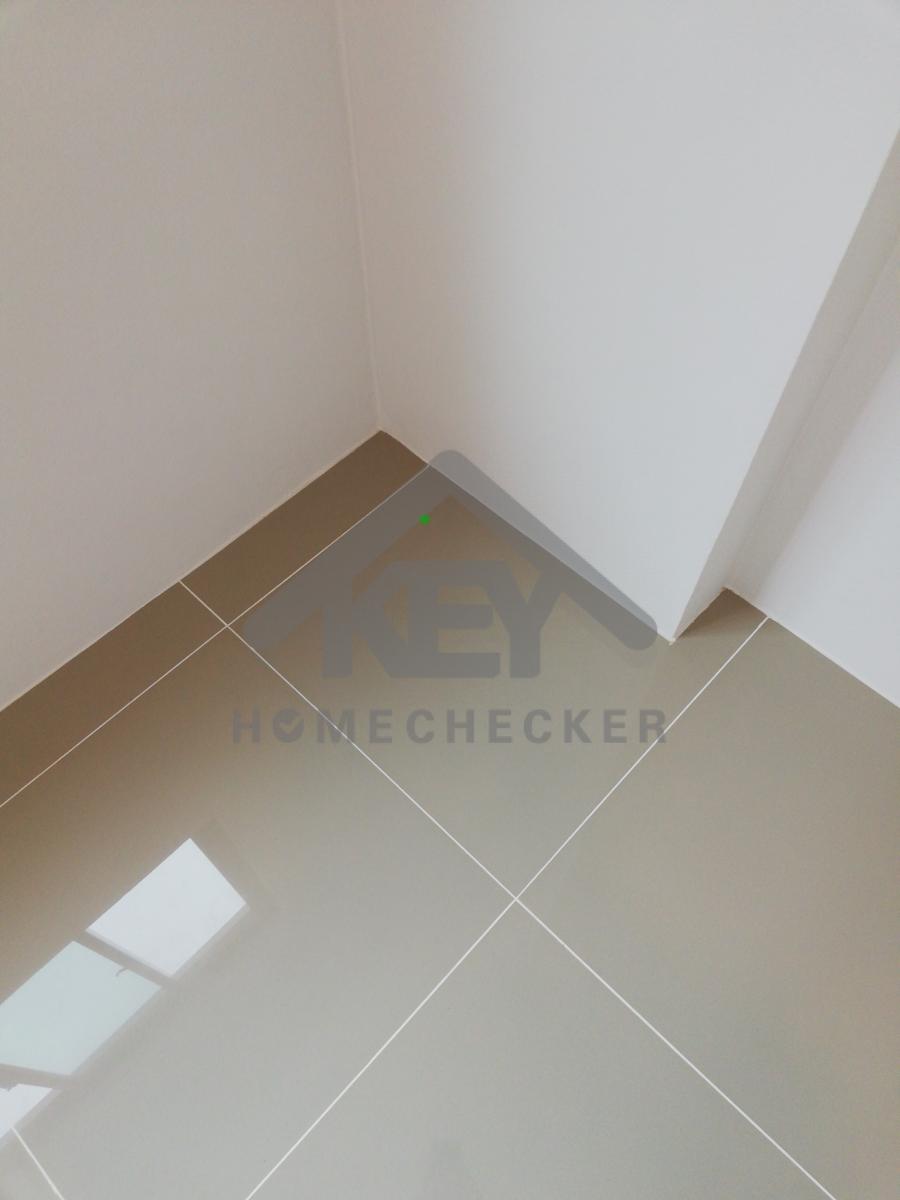

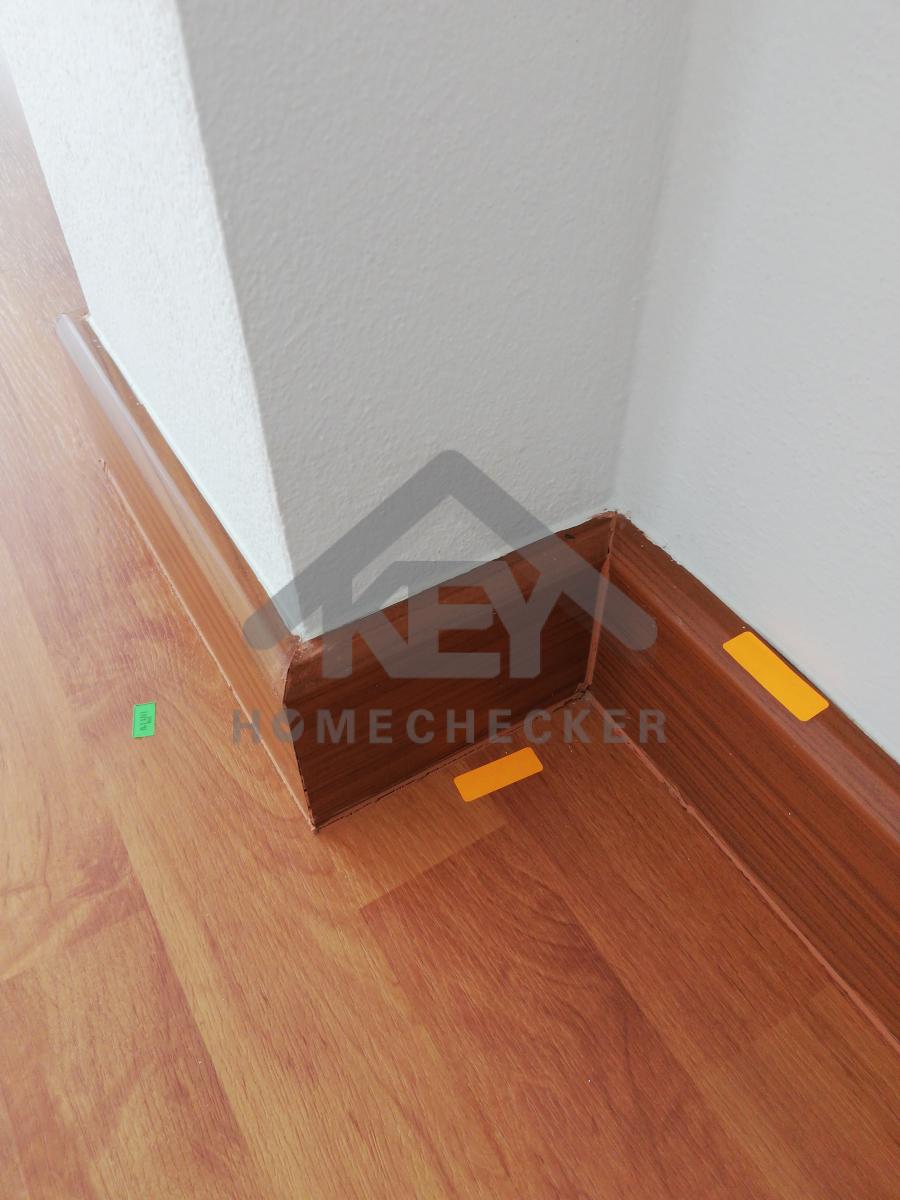

แก้ไขร่องยาแรว

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (1)

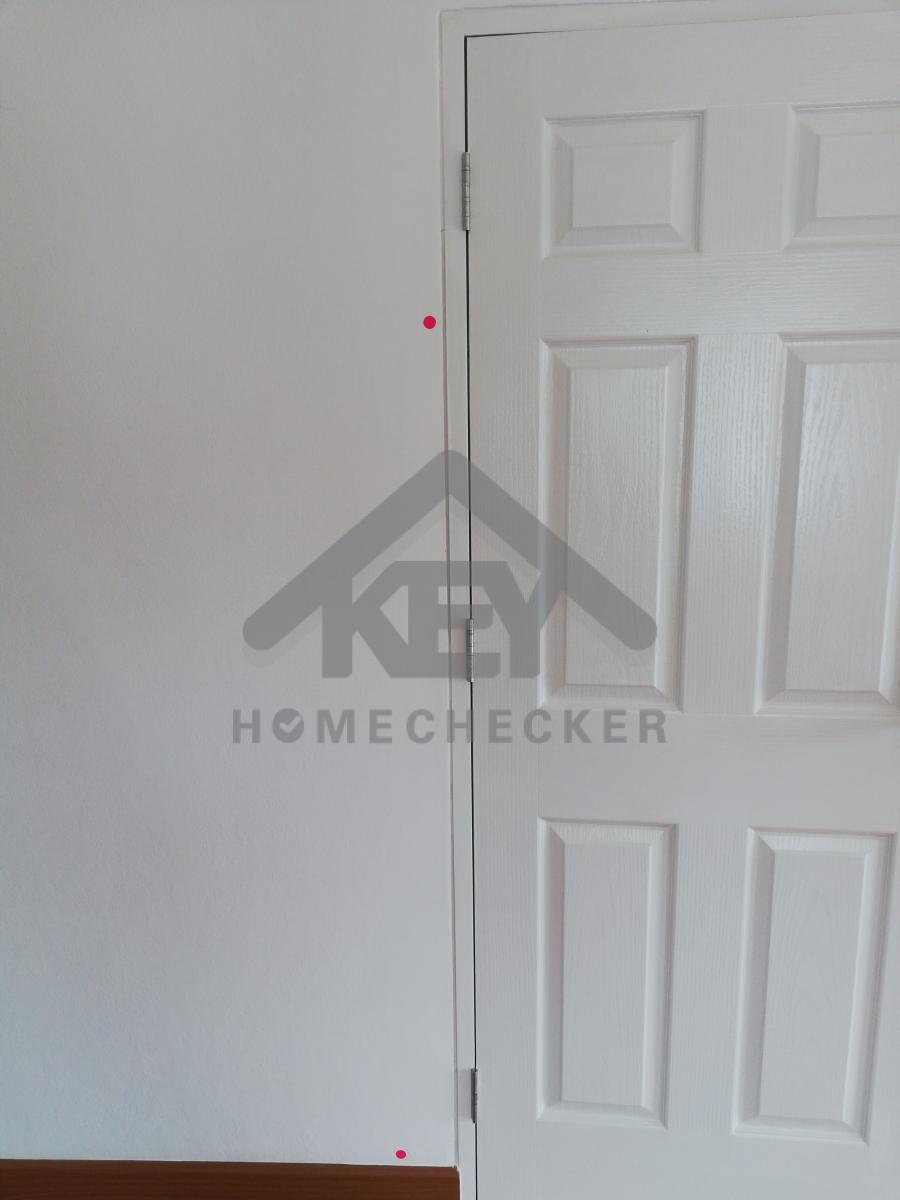

ประตูฝืดแน่นเปิด-ปิดไม่สะดวก ห้องนอน2

งานห้องนอนชั้น 2 (1)

เก็บขอบเพิ่มเติม

12. งานห้องนอนชั้น 2 (3)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

ทำความสะอาด เก็บสีราวระเบียงให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีราวระเบียงทั้งหมดเพิ่มเติม

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขขอบวงกบจับเซี้ยมใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขขอบวงกบจับเซี้ยมใหม่

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บสีขอบไฟ

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บสีขอบไฟ

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บรอบประตูเดิม และรอยผนังแตกร้าว​

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บงานซิลิโคน

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

ยังเก็บงานไม่เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

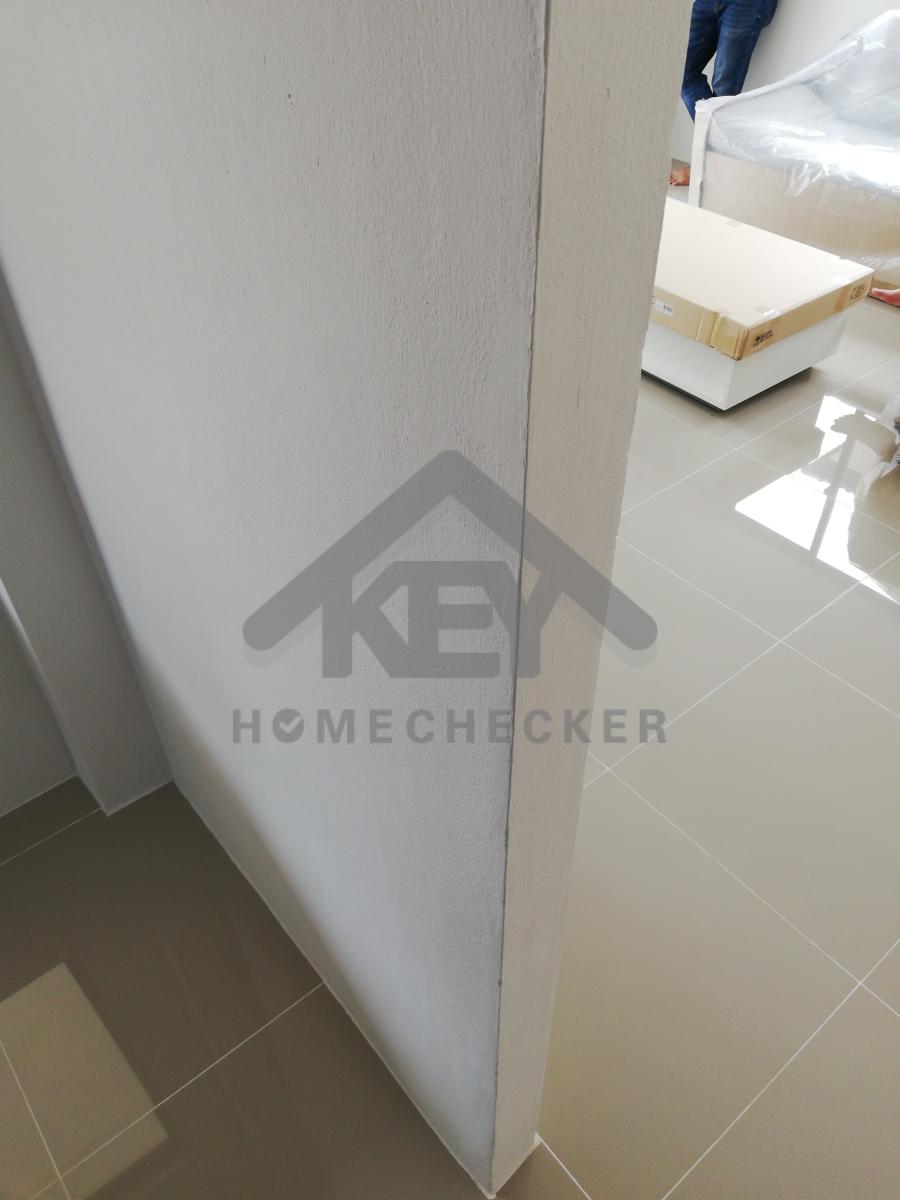

แก้ไขเก็บรอยผนัง

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บช่องปลั๊ก

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บงานยาแนวซิลิโคน

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บงานพื้นยุบและยาแนวซิลิโคน

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บงานพื้นยุบ และคราบยาแนวซิลิโคน

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขเก็บงานยาแนวซิลิโคน

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีและรอยวงกบประตู

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

ยังเก็บงานบริเวณขอบวงกบไม่เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บคราบและรอยสีประตูใหม่ทั้งบาน

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บหัวสกรูและสี

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

ยังเก็บงานไม่เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

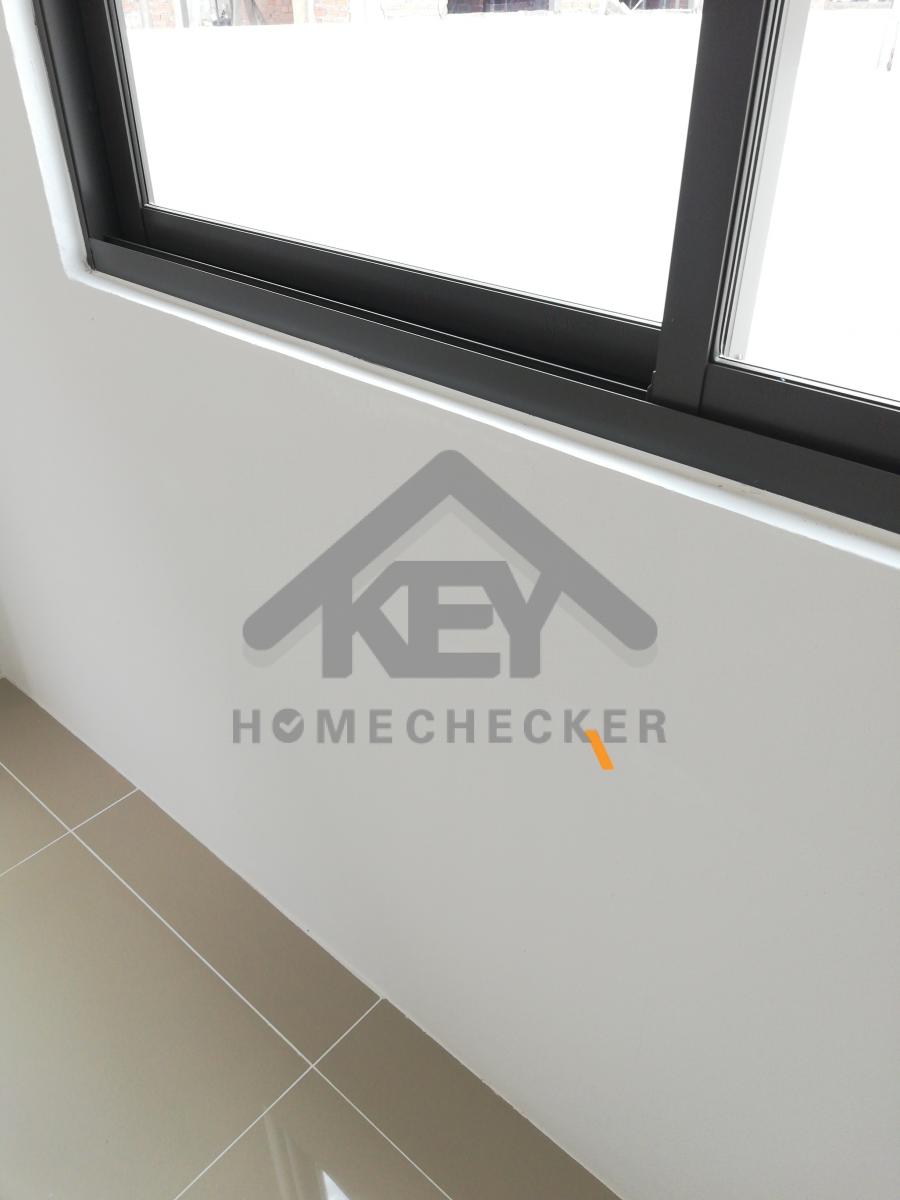

แก้ไขเก็บขอบหน้าต่างใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขปิดล็อกไม่สะดวก และเปลี่ยนหัวน๊อตใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

นำความสะอาดเก็บเศษวัสดุ

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บเศษตะปูให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขรอยแตกรายงาขอบ

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขขอบยังมีรอยแตกรายงา

งานห้องนอนชั้น 2 (3)

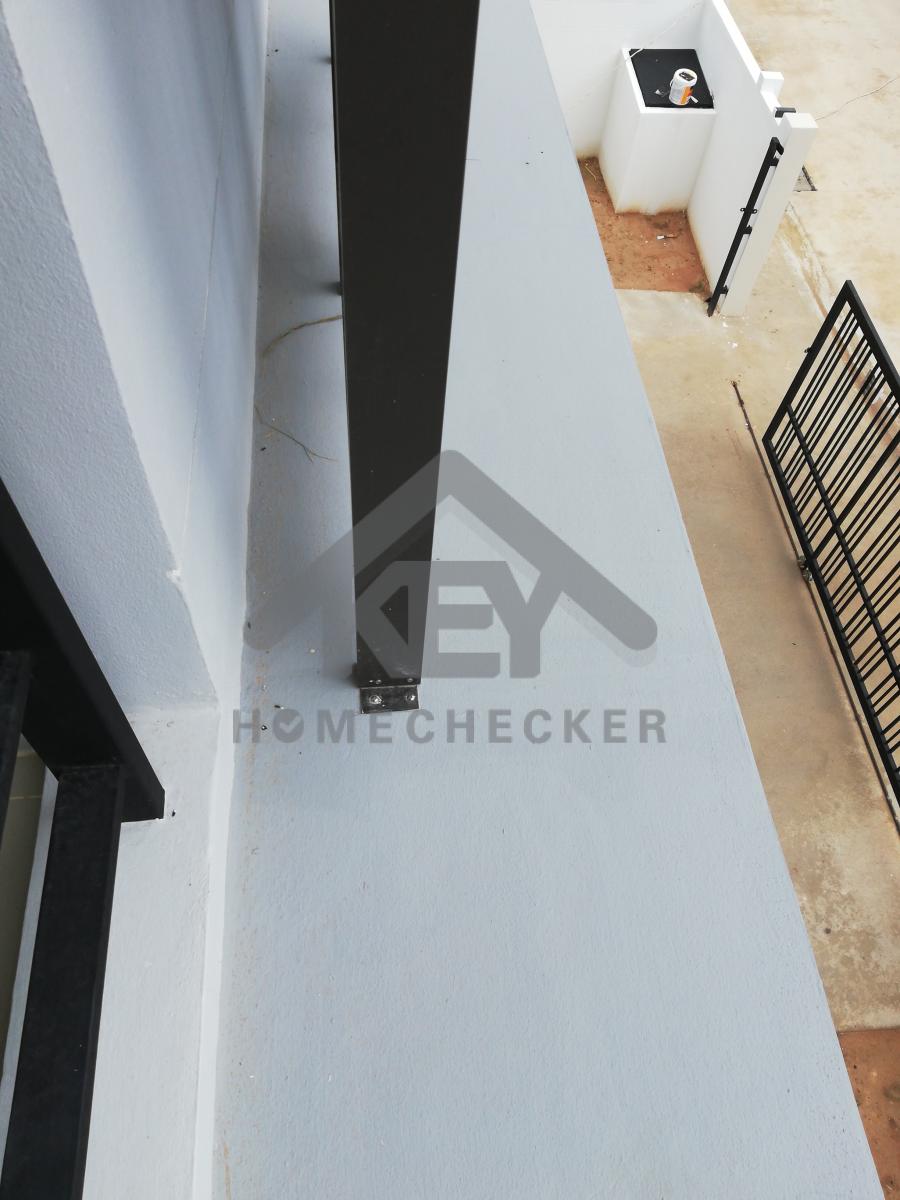

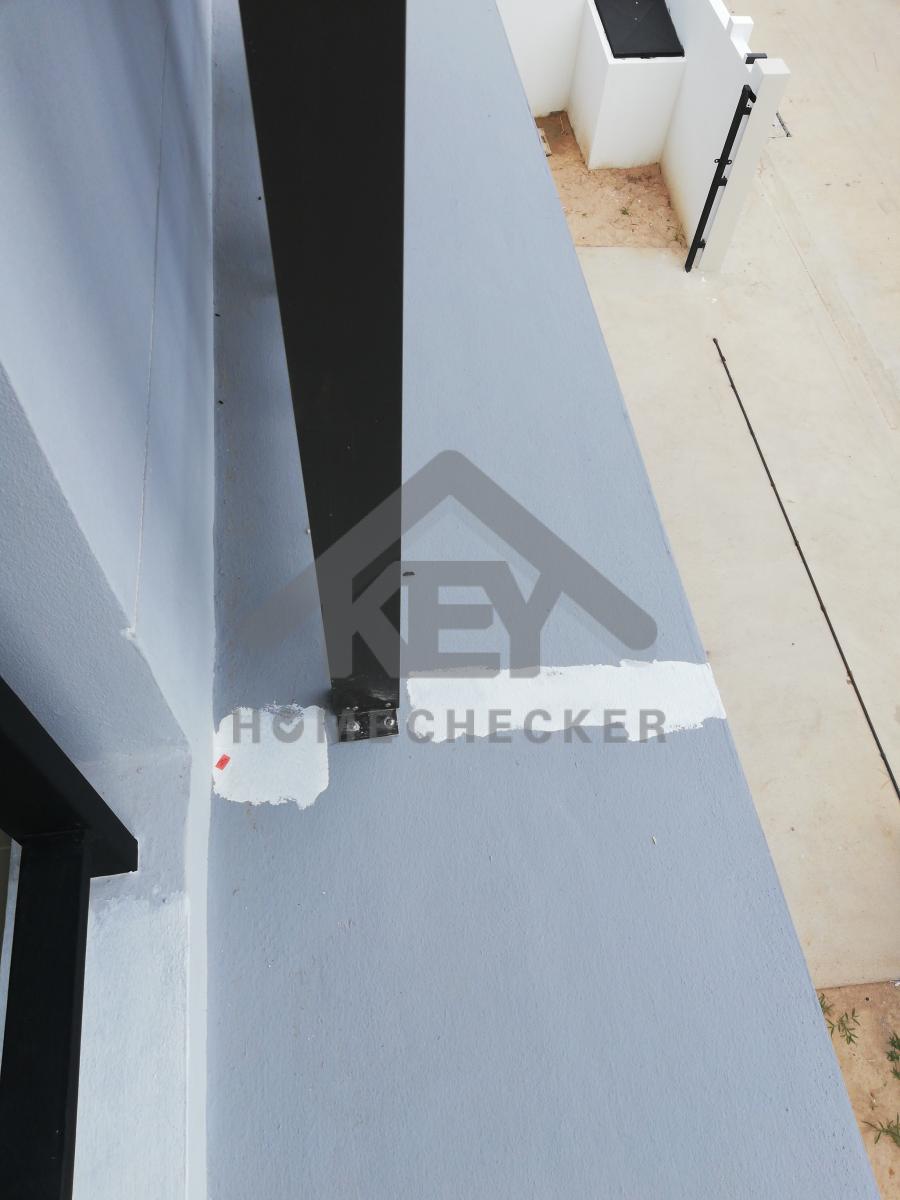

แก้ไขมีคราบน้ำรั่วซึมและรอยแตกร้าว

งานห้องนอนชั้น 2 (3)

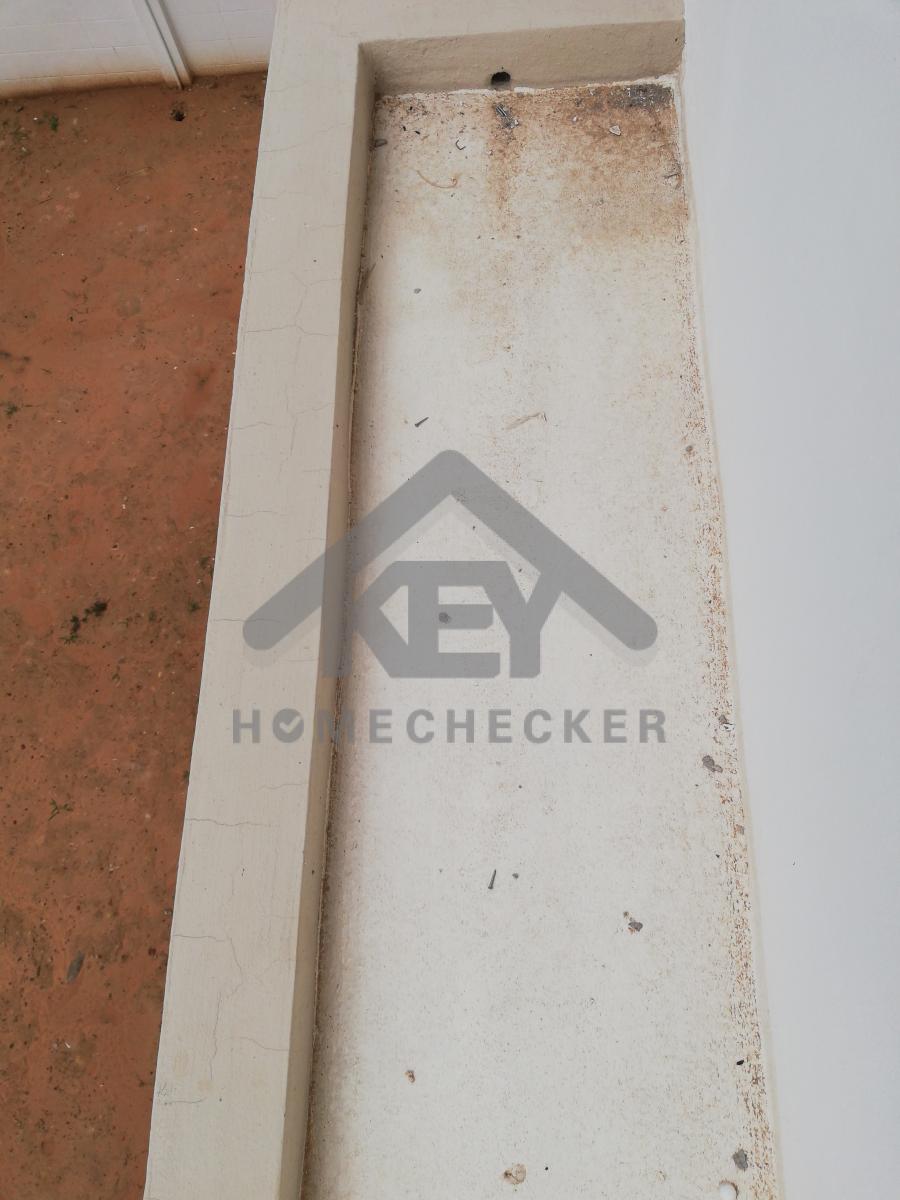

เก็บงานขอบวงกบด้านนอกหน้าต่าง

13. งานห้องน้ำชั้น 2 (1)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

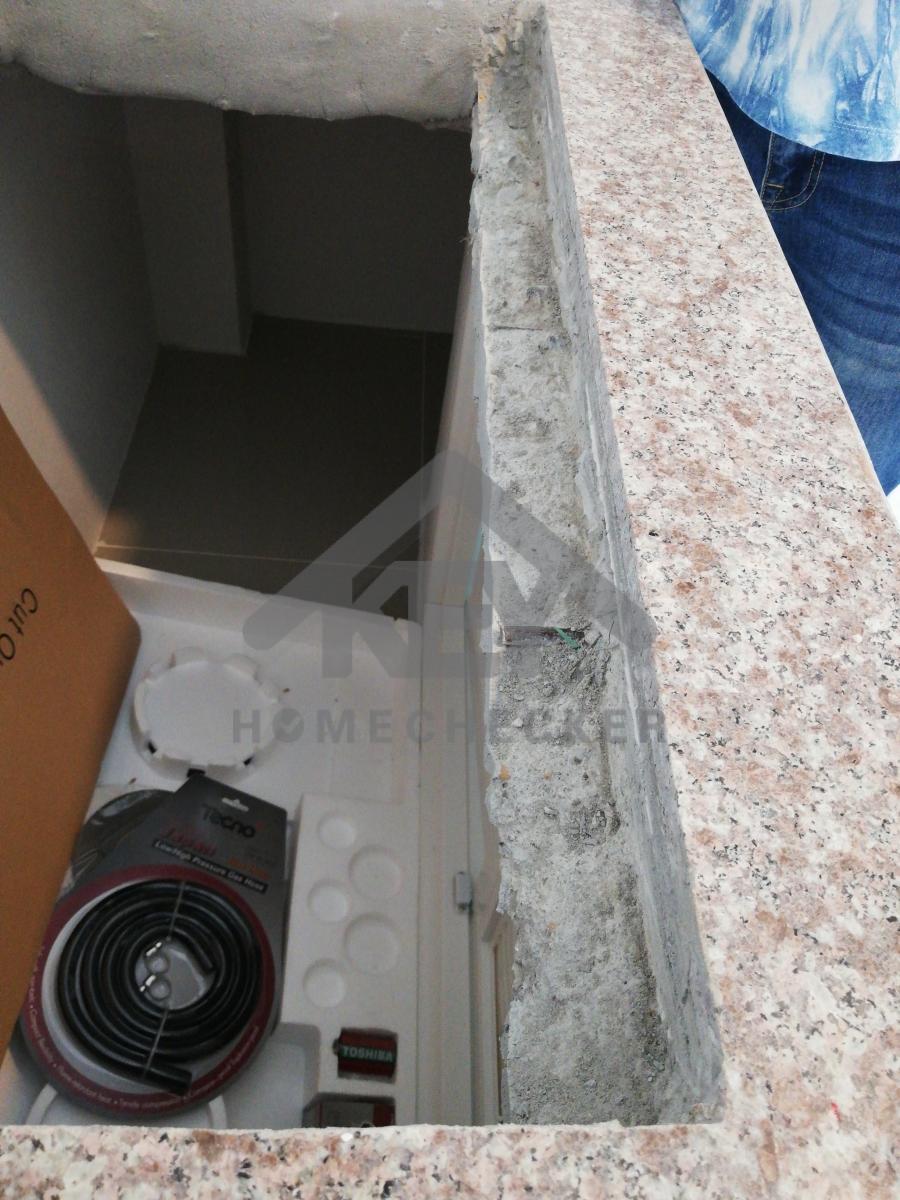

แก้ไขปูนเคาน์เตอร์​อ่างล้างหน้า

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

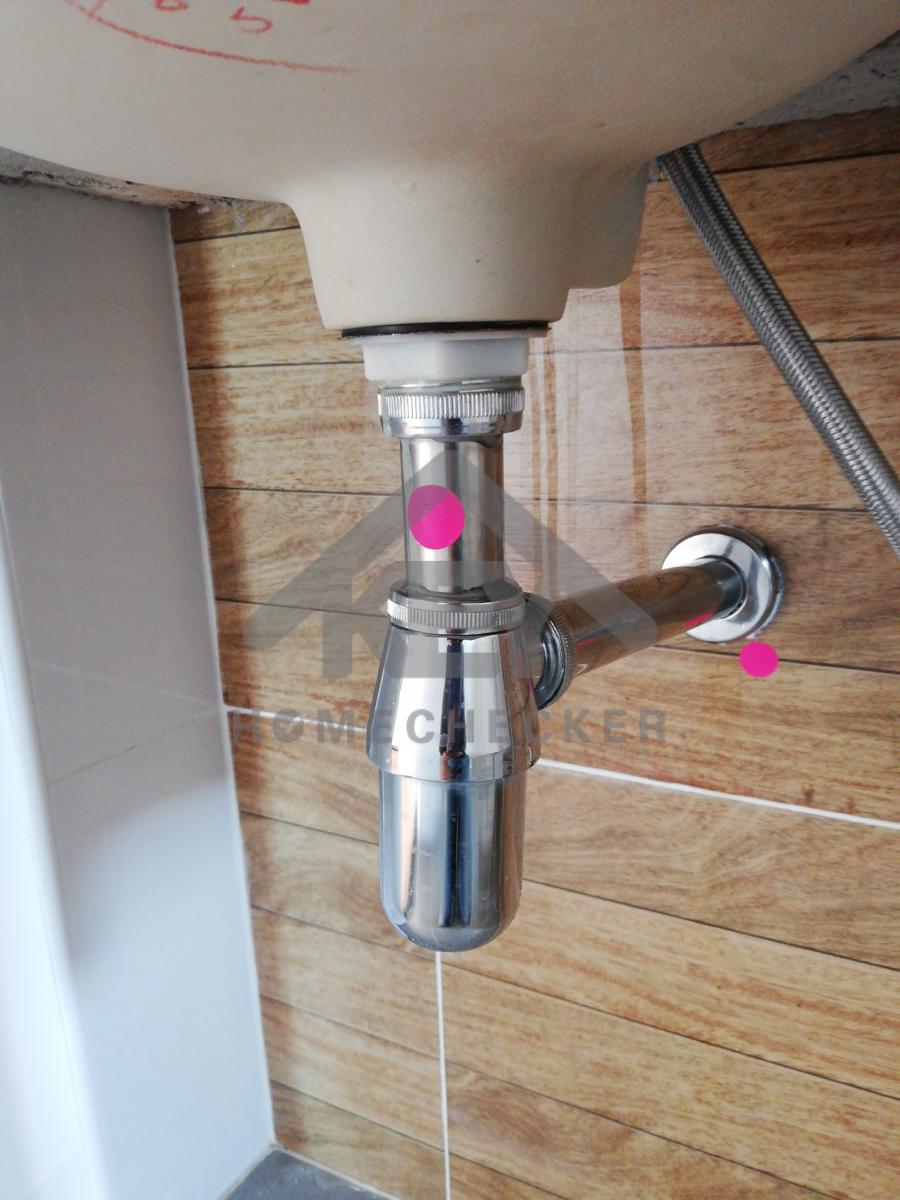

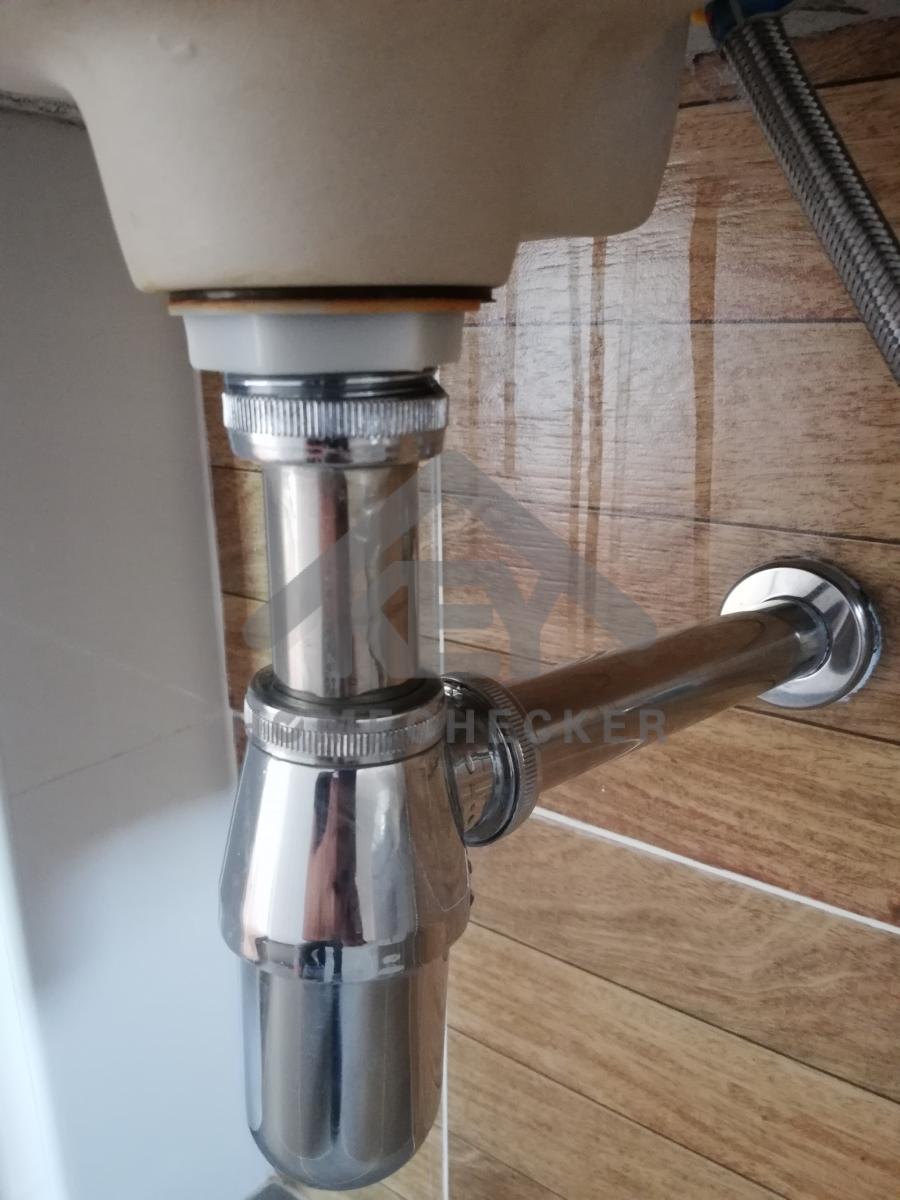

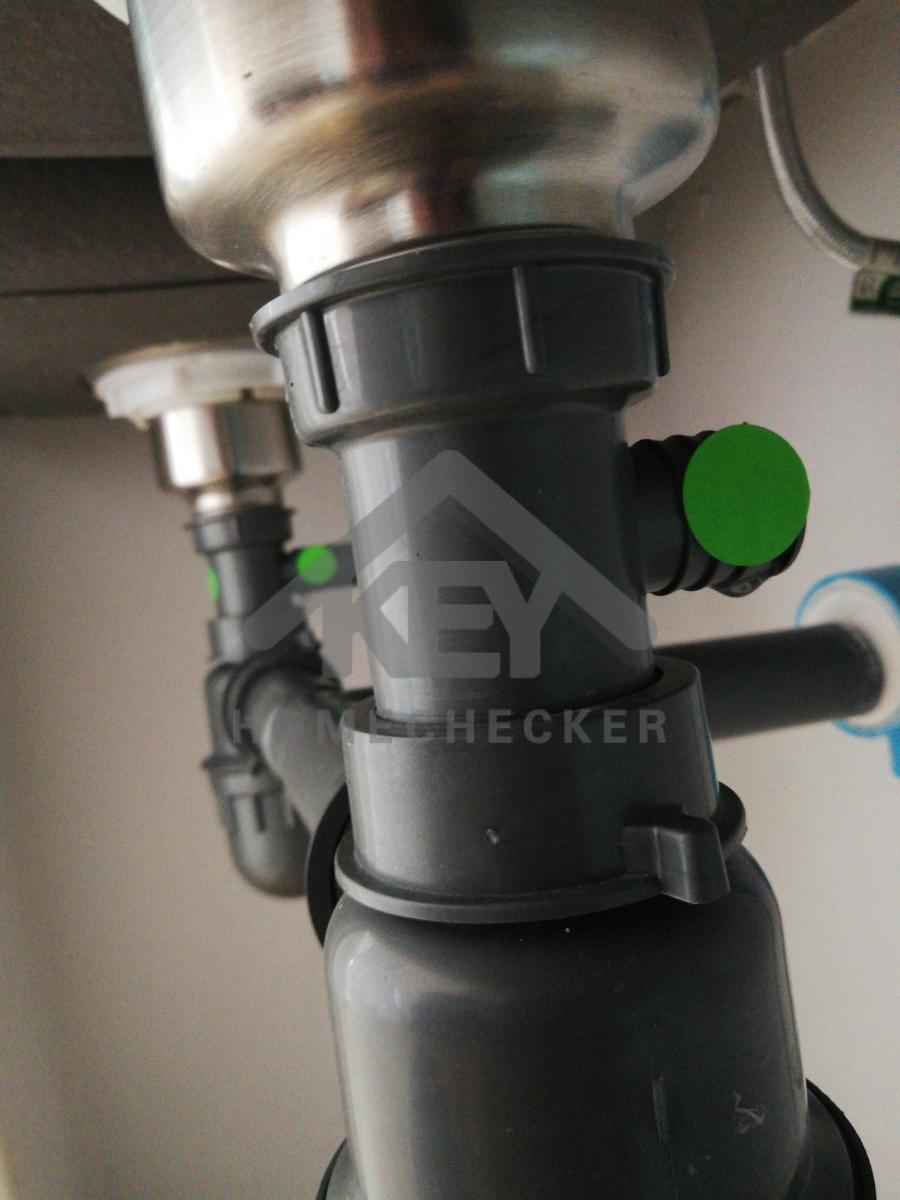

ท่อน้ำทิ้งมีน้ำรั่ว

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

ท่อน้ำทิ้งยังมีน้ำรั่วซึมอยู่

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

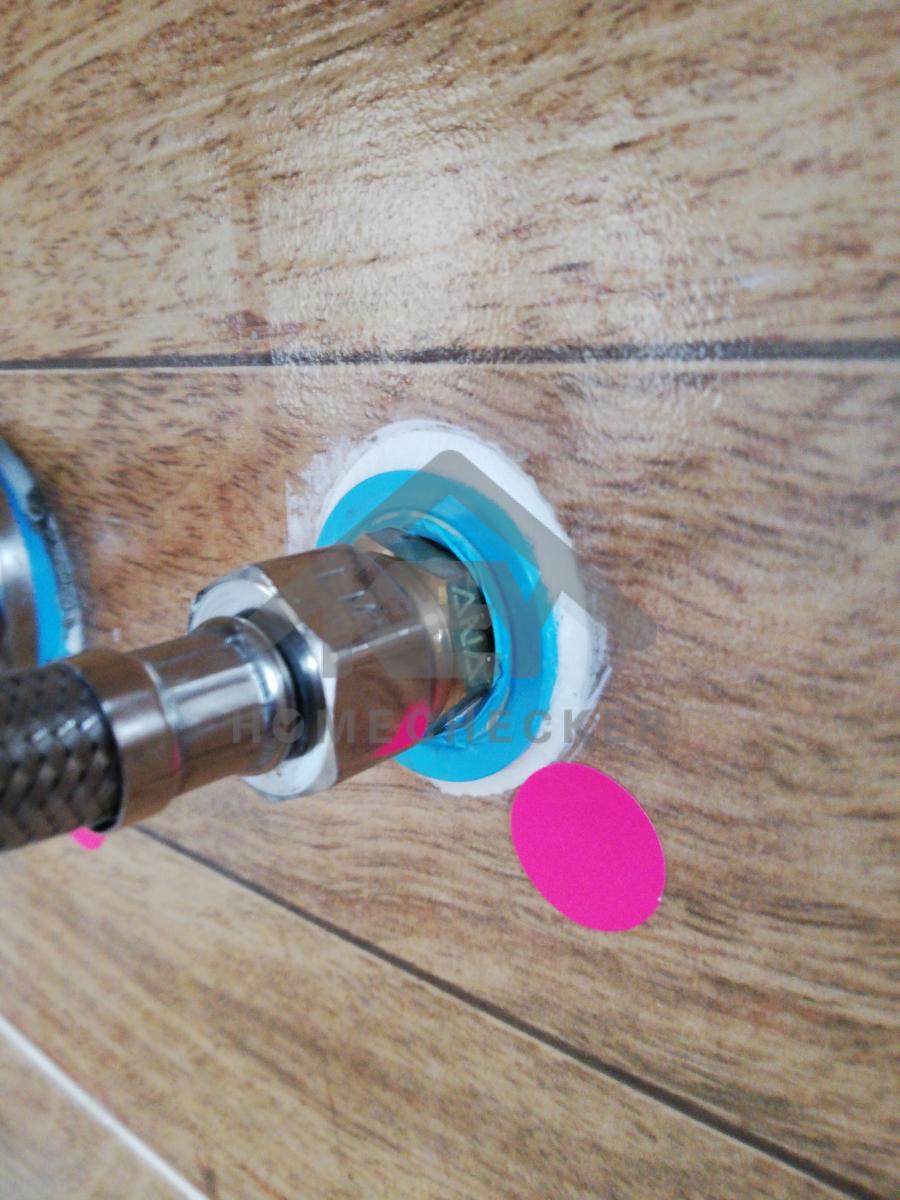

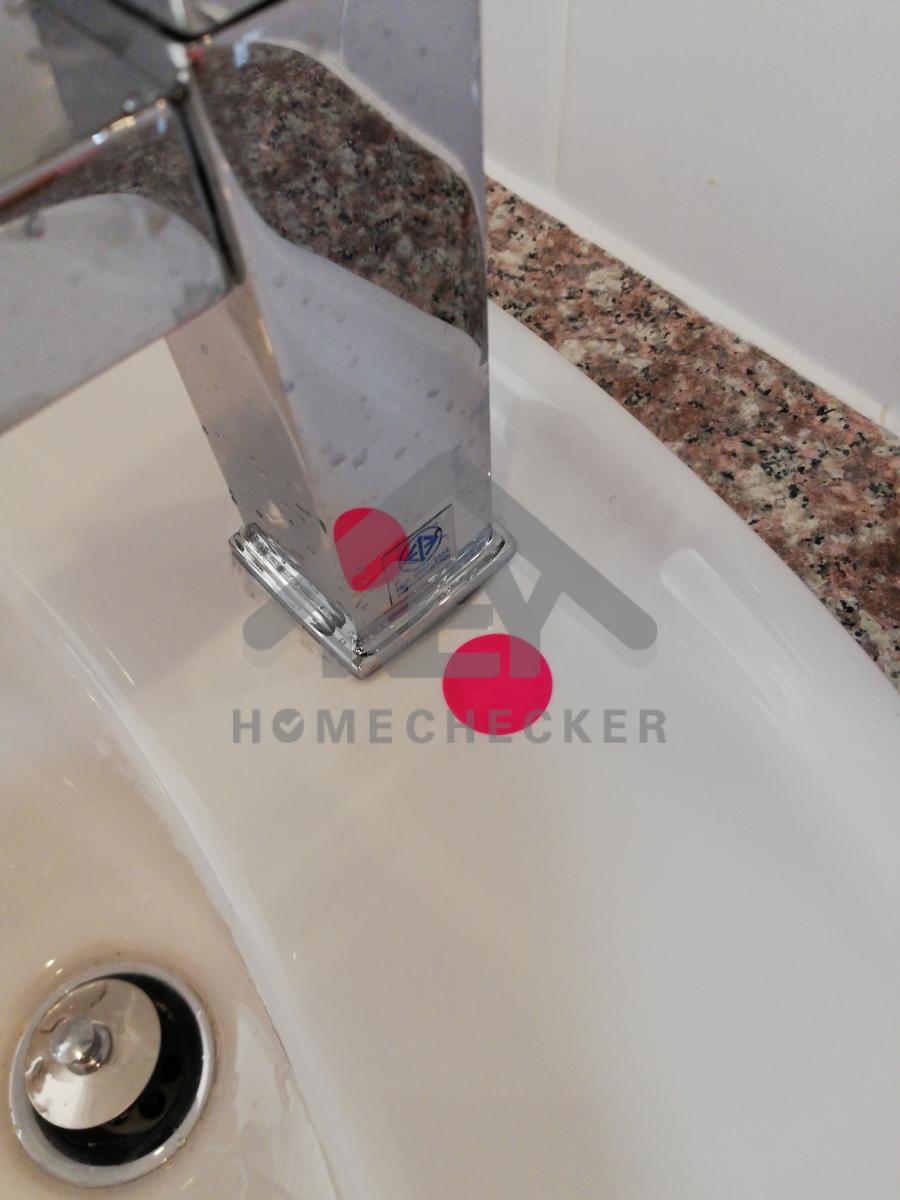

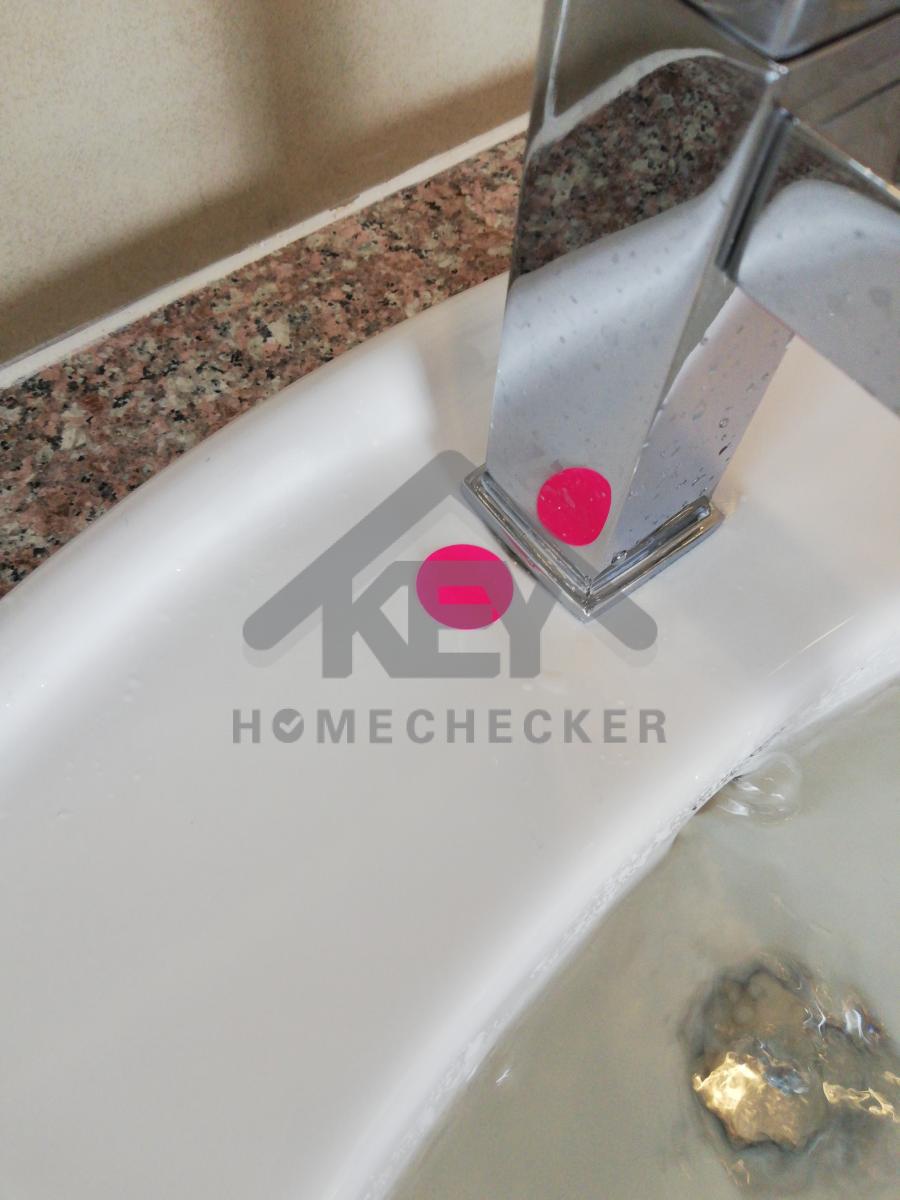

ฐานก็อกน้ำรั่วหยดลงพื้น ให้ใช้ลูกยางหรือซิลิโคนอุด

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

ฐานก็อกน้ำรั่วหยดลงพื้น ให้ใช้ลูกยางหรือซิลิโคนอุด

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

ติดวาล์วเปิด-ปิดน้ำ

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

สายน้ำดี ยังไม่ได้ใส่วาล์วเปิด-ปิดน้ำ

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

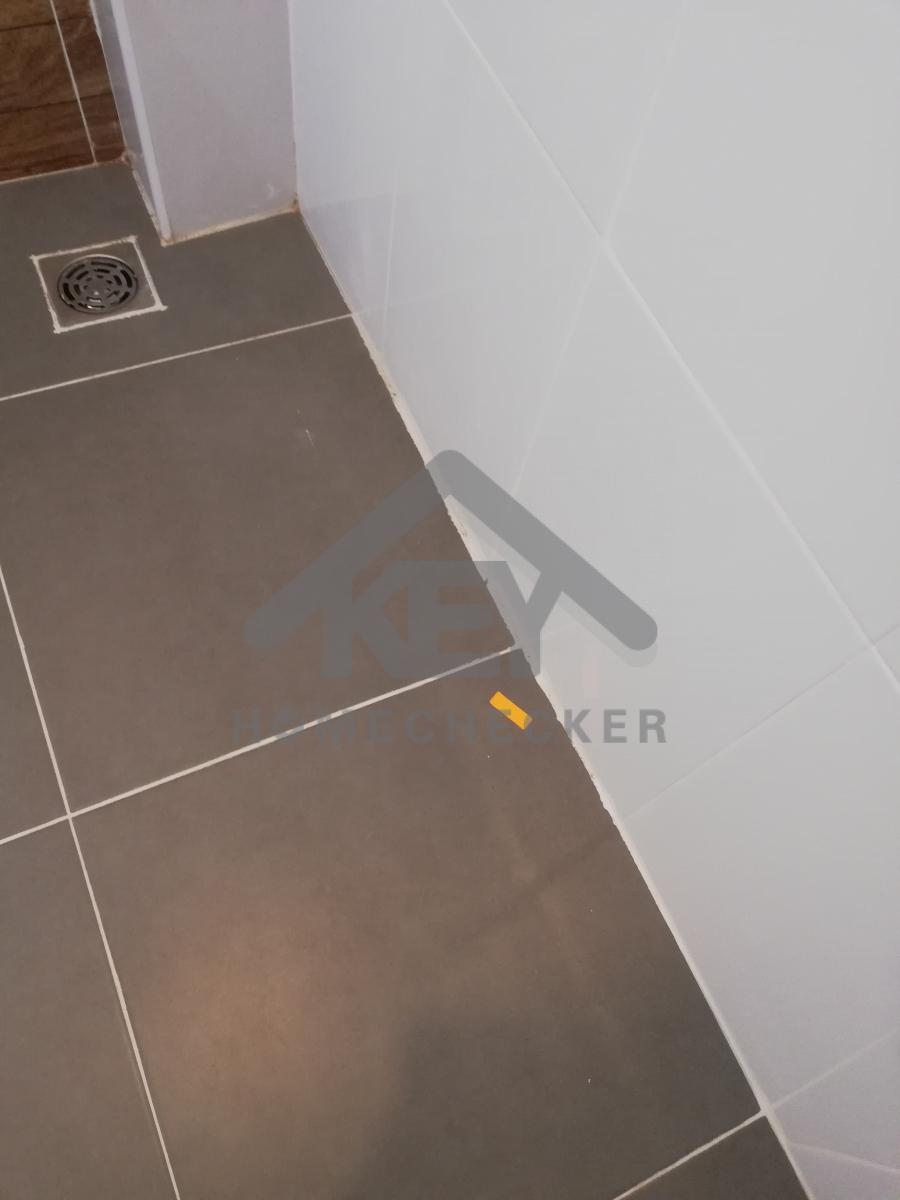

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

กระเบื้องยังติดไม่แน่น

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

กระเบื้องยังติดไม่แน่น

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

กระเบื้องยังติดไม่แน่น

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

กระเบื้องติดไม่แน่น และแก้ไขร่องยาแนว

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

กระเบื้องยังติดไม่แน่น

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไขร่องยาแนว

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

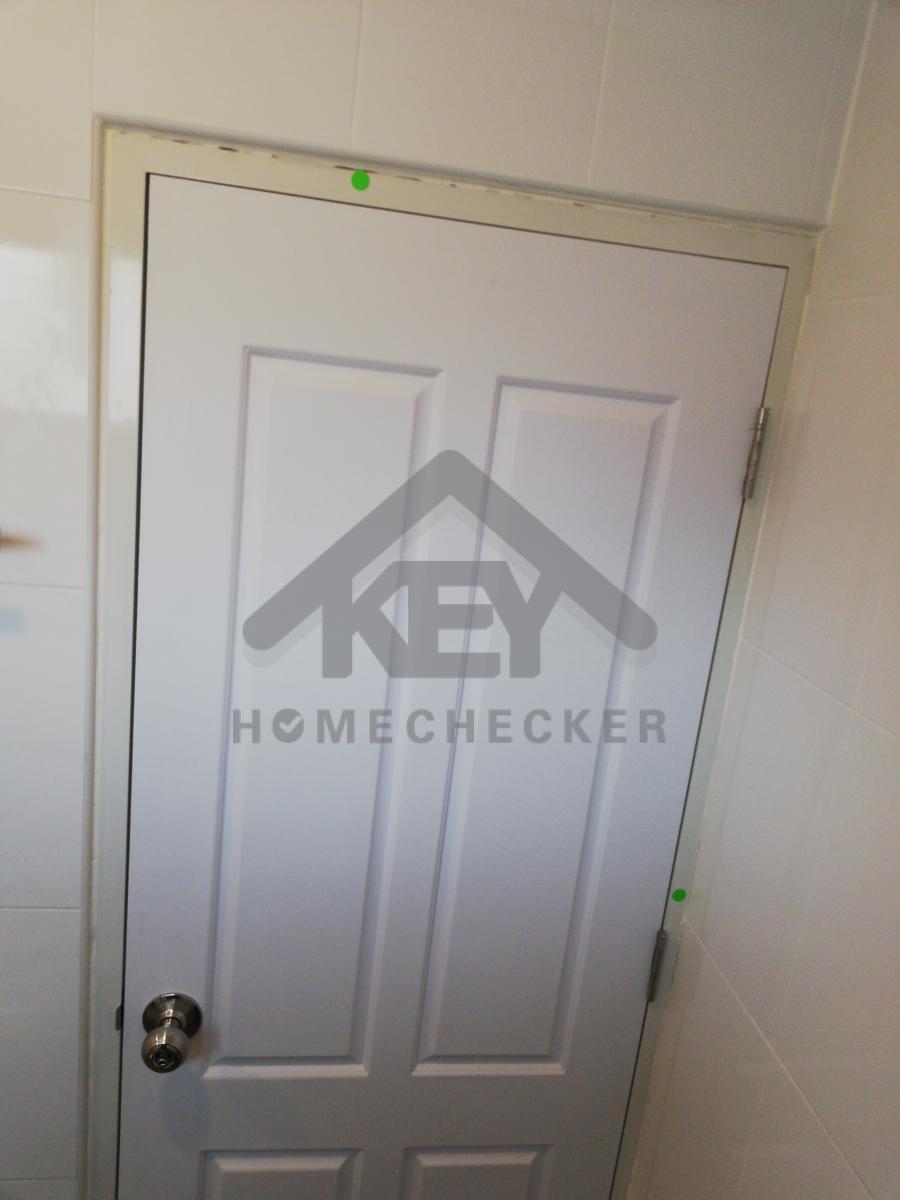

เก็บสีบานประตูทั้งบาน

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

เก็บสีและคราบสีบานประตู

งานห้องน้ำชั้น 2 (1)

แก้ไขเก็บงานขอบวงกบ มองเห็นแสงผ่านเข้ามาได้ มีโอกาส​น้ำรั่วซึม และเก็บคราบยาแนวขอบวงกบ

งานห้องน้ำชั้น 2 (1)

แกะสติ๊กเกอร์​และทำความสะอาด

14. งานห้องน้ำชั้น 2 (2)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

ฐานก๊อกมีน้ำรั่ว ให้ใช้ลูกยางหรือซิลิโคนอุด

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

ฐานก๊อกมีน้ำรั่ว ให้ใช้ลูกยางหรือซิลิโคนอุด

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไขท่อน้ำทิ้งมีน้ำรั่ว

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

ท่อน้ำทิ้งมีน้ำรั่วซึม

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

มีน้ำรั่วซึม และใส่วาล์วเปิด-ปิดน้ำ

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

มีน้ำรั่วซึม และใส่วาล์วเปิด-ปิดน้ำ

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

เก็บสีฝ้า

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

เก็บสีประตู

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

ยังเก็บสี เก็บงานบานประตูไม่เรียบร้อย

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

เก็บขอบวงกบประตูใหม่

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

ยังเก็บงานไม่เรียบร้อย

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

เก็บสี

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

กระเบื้องยังติดไม่แน่น

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

กระเบื้องยังติดไม่แน่น

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

กระเบื้องติดไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

วาล์วฝักบัวมีน้ำรั่วซึม

งานห้องน้ำชั้น 2 (2)

แก้ไขเก็บงานขอบวงกบ มองเห็นแสงผ่านเข้ามาได้ มีโอกาส​น้ำรั่วซึม

งานห้องน้ำชั้น 2 (2)

แกะสติ๊กเกอร์​และทำความสะอาด

15. งานบันไดชั้น 2

ก่อนแก้ไข
งานบันไดชั้น 2

เก็บสี

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

เก็บสีราวบันไดทั้งหมด

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

เก็บรอยผนังและเก็บสี

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข

งานบันไดชั้น 2

เก็บขอบวงกบใหม่

หลังแก้ไข
งานบันไดชั้น 2

เก็บงานขอบวงกบใหม่

ก่อนแก้ไข
งานบันไดชั้น 2

แก้ไขพื้นยุบ

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

เก็บรอยแตกร้าวผนังและเก็บสีใหม่

หลังแก้ไข
งานบันไดชั้น 2

เก็บสีเพิ่มเติม

ก่อนแก้ไข
งานบันไดชั้น 2

แก้ไขเก็บสี

หลังแก้ไข
งานบันไดชั้น 2

ขัดเก็บสีเพิ่มเติม

งานบันไดชั้น 2

เก็บรอยแตกร้าว เก็บสี

งานบันไดชั้น 2

เก็บสี

งานบันไดชั้น 2

เก็บรอยแตกร้าว

งานบันไดชั้น 2

เก็บรอยแตกร้าว

งานบันไดชั้น 2

เก็บสี

งานบันไดชั้น 2

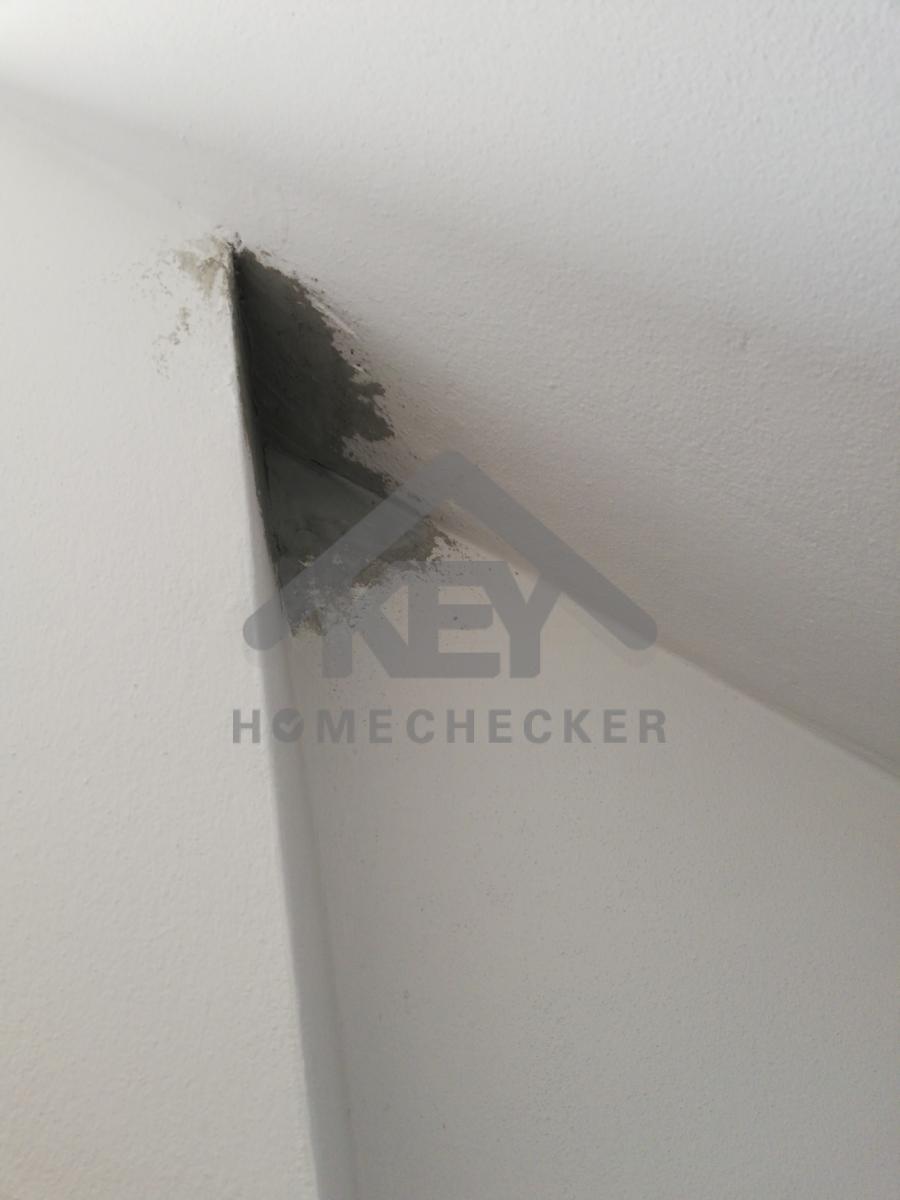

เช็คฝ้า มีรอยคราบน้ำ

ตรวจทั้งหมด 188 รายการ
ผ่าน 82 รายการ
ที่ต้องแก้ไข 106 รายการ
