รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: พฤกษ์ลดา วงแหวน-หทัยราษฎร์รายงาน: พฤกษ์ลดา วงแหวน-หทัยราษฎร์ 521/357

ผู้ตรวจ: Checker01 anurak nakkham
วันที่เข้าตรวจ: 5 ก.ค. 2020
1. งานประปา ปั้ม และสุขาภิบาล

การเดินท่อถูกต้องตามผังไดอะแกรม

การติดตั้งปั๊มน้ำติดตั้งตามผังไดอะแกรม งานเรียบร้อยดี
งานเรียบร้อยดี เดินท่อได้ดี
งานเรียบร้อยดี เดินท่อได้ดี

ถังดักไขมัน งานเรียบร้อยดี เดินท่อได้ดี

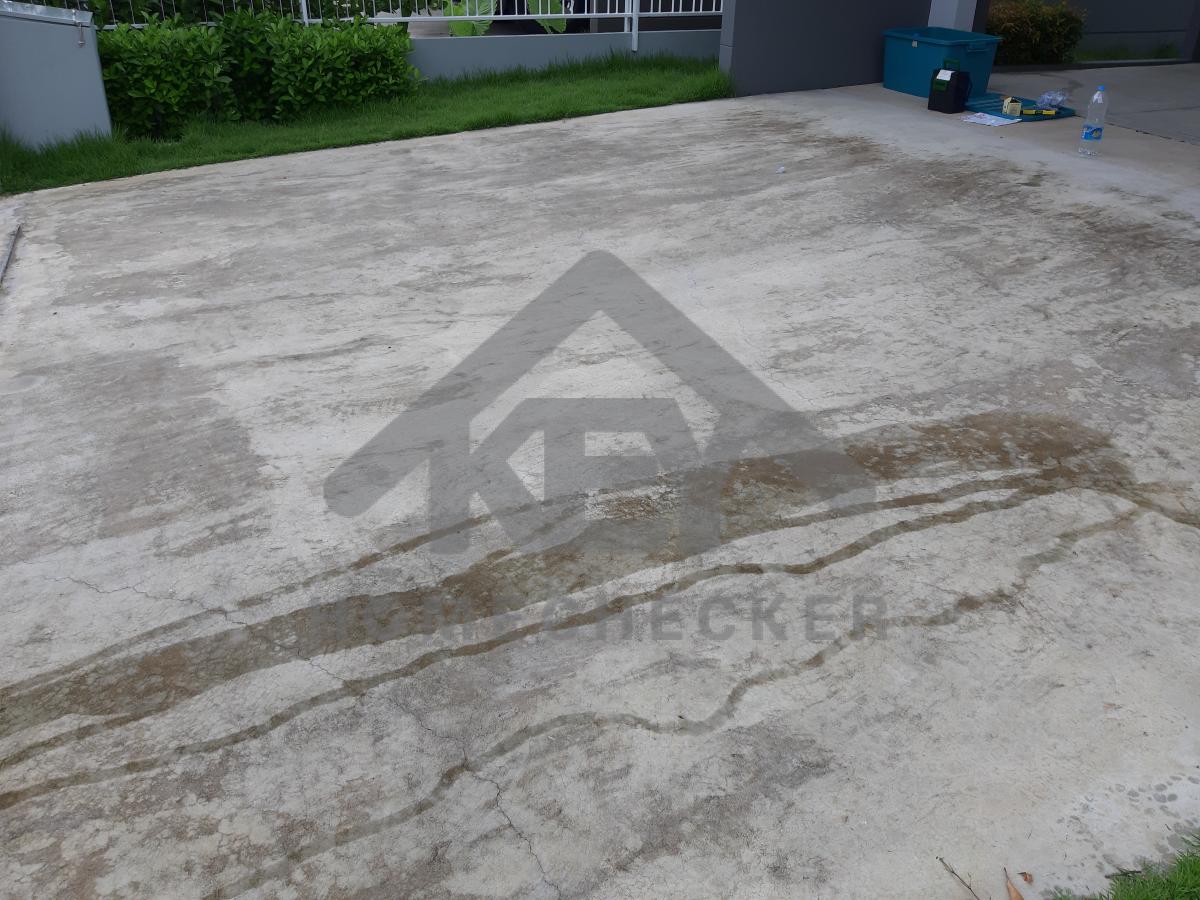

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

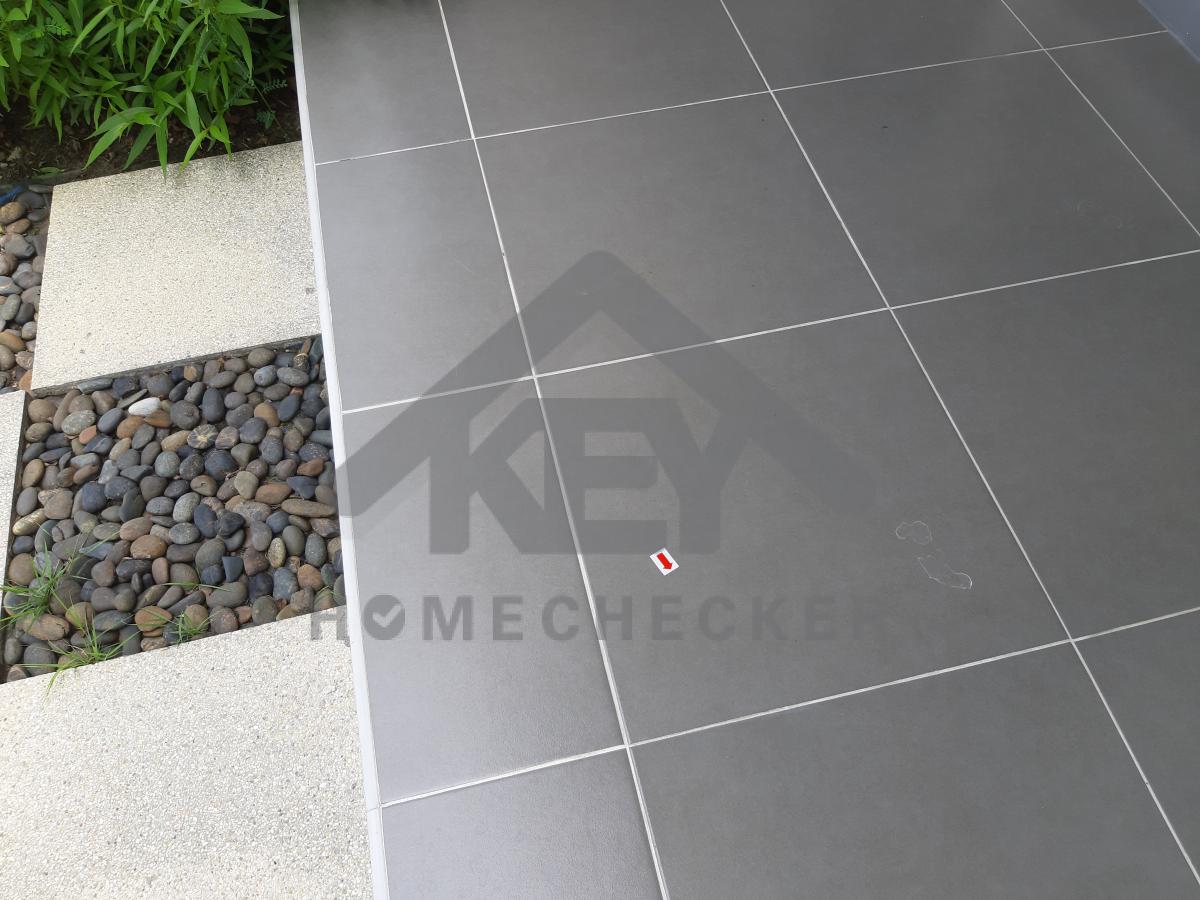

ปูนไม่เต็มแผ่นกระเบื้องตรงพื้นบริเวณหน้าบ้าน ต้องแก้ไข
เติมดินบริเวณข้างผนังให้เต็ม
ประตูฝืดต้องแก้ไข

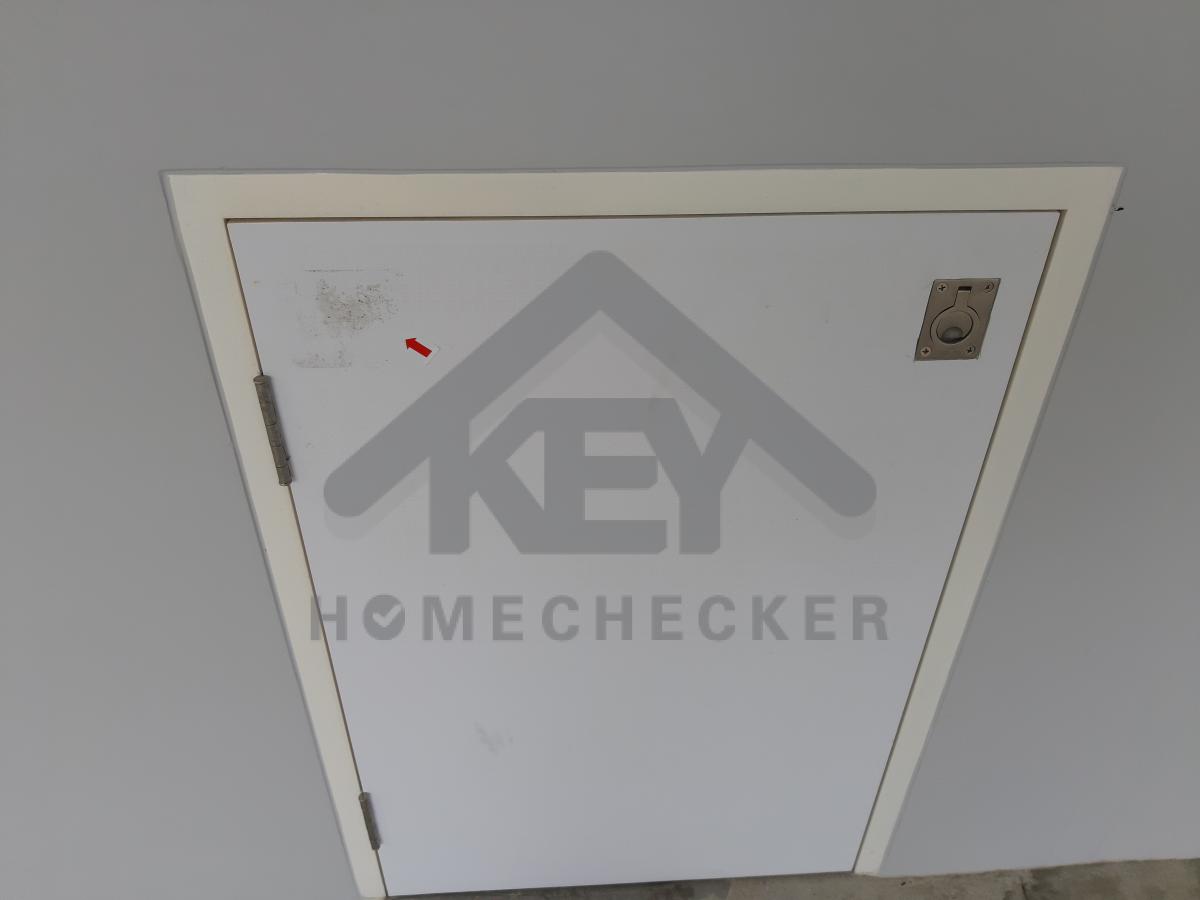

งานสีบริเวณบานประตูห้องเก็บของ

งานถังเก็บขยะ งานเรียบร้อยดี
แก้ไขงานพื้นบริเวณลานจอดรถเนื่องจากพบรอยคอนกรีตแตกแยก

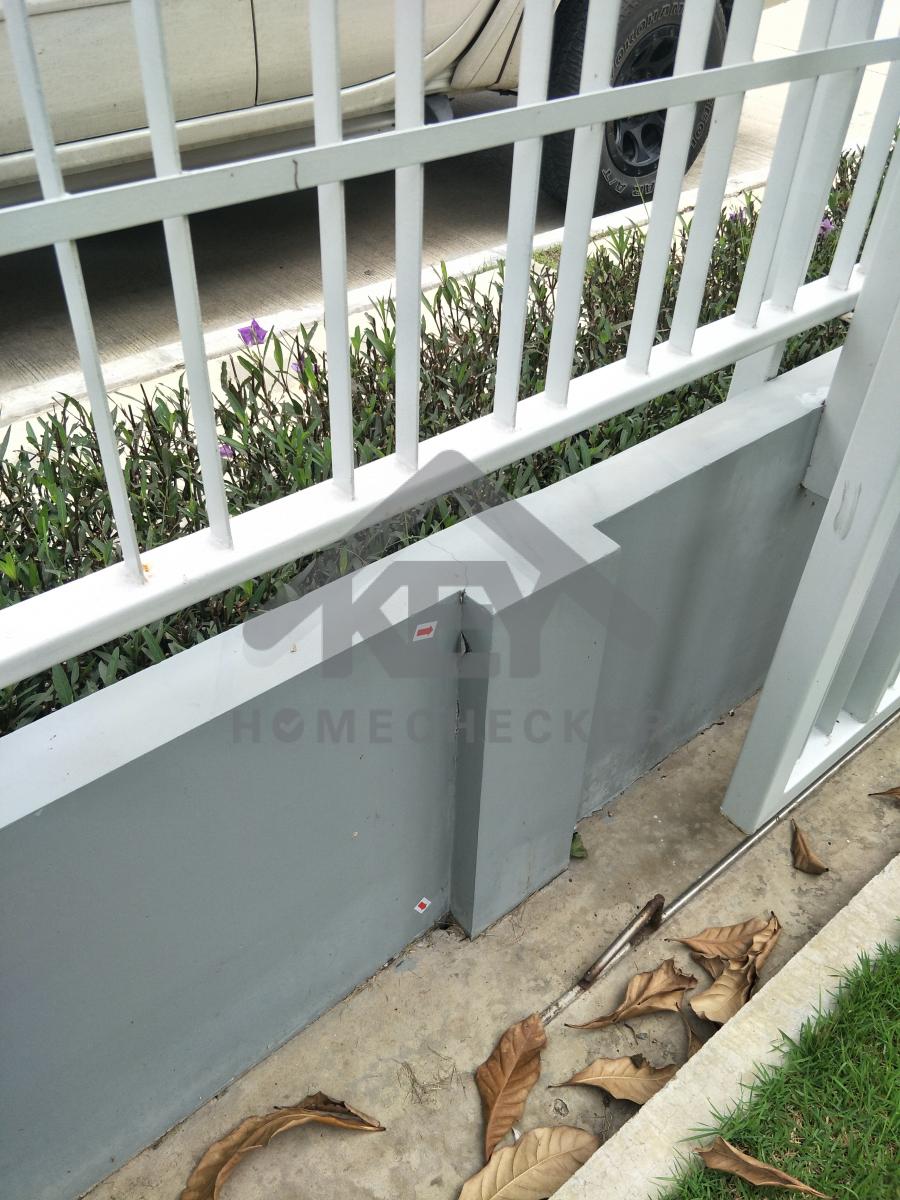

เก็บงานทาสีรั้วหน้าบ้านทั้งหมดเนื่องจากพบรอยสนิม
มีรอยแตกร้าวตรงพื้นบริเวณหน้าบ้าน ต้องแก้ไข
มีรอยแตกร้าวตรงพื้นบริเวณผนังรั้ว ต้องแก้ไข
มีรอยแตกร้าวตรงพื้นบริเวณผนังภายนอก ต้องแก้ไข
3. งานตรวจสอบหลังคา
งานติดตั้งระบบครอบเปียก งานเรียบร้อยดี
งานติดตั้งกระเบื้องหลังคา งานเรียบร้อยดี
งานยึดสกรูหลังคา งานเรียบร้อยดี

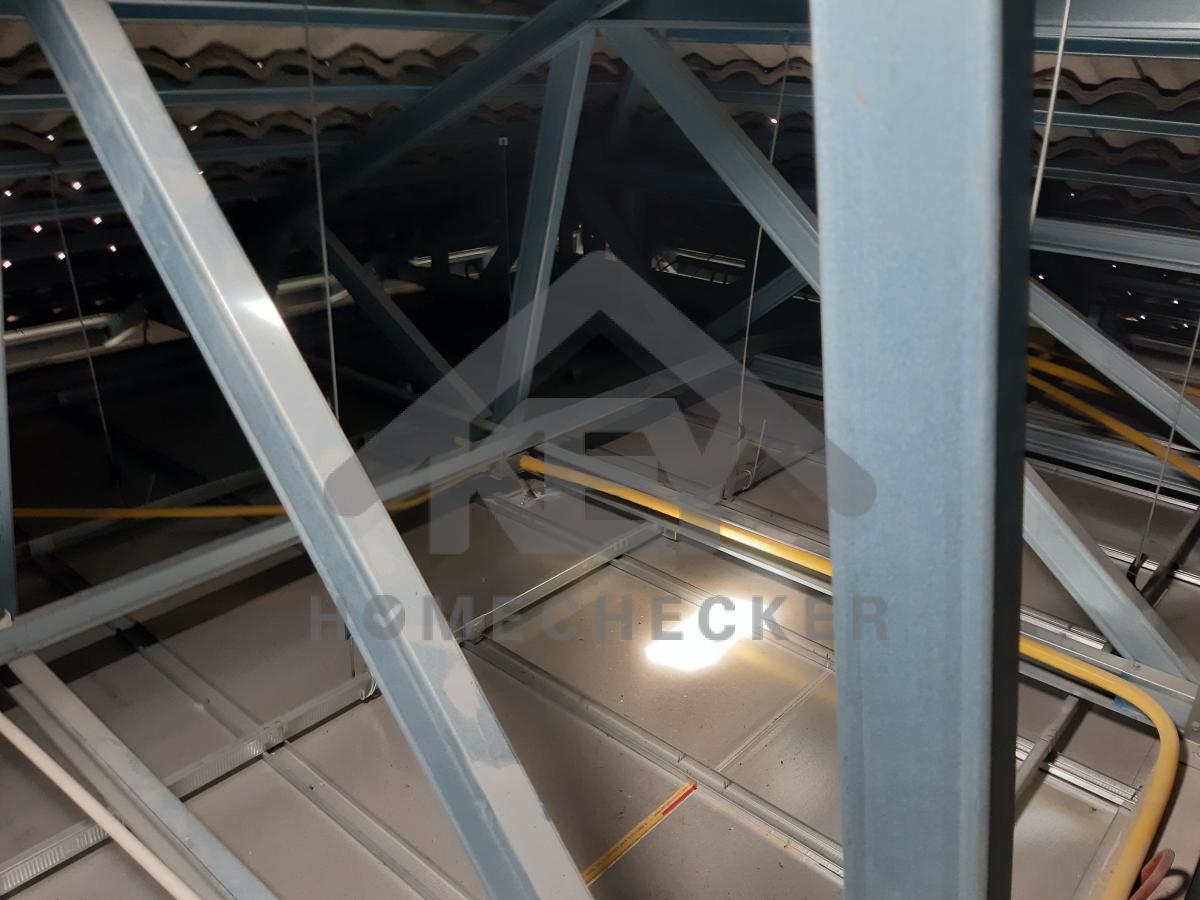

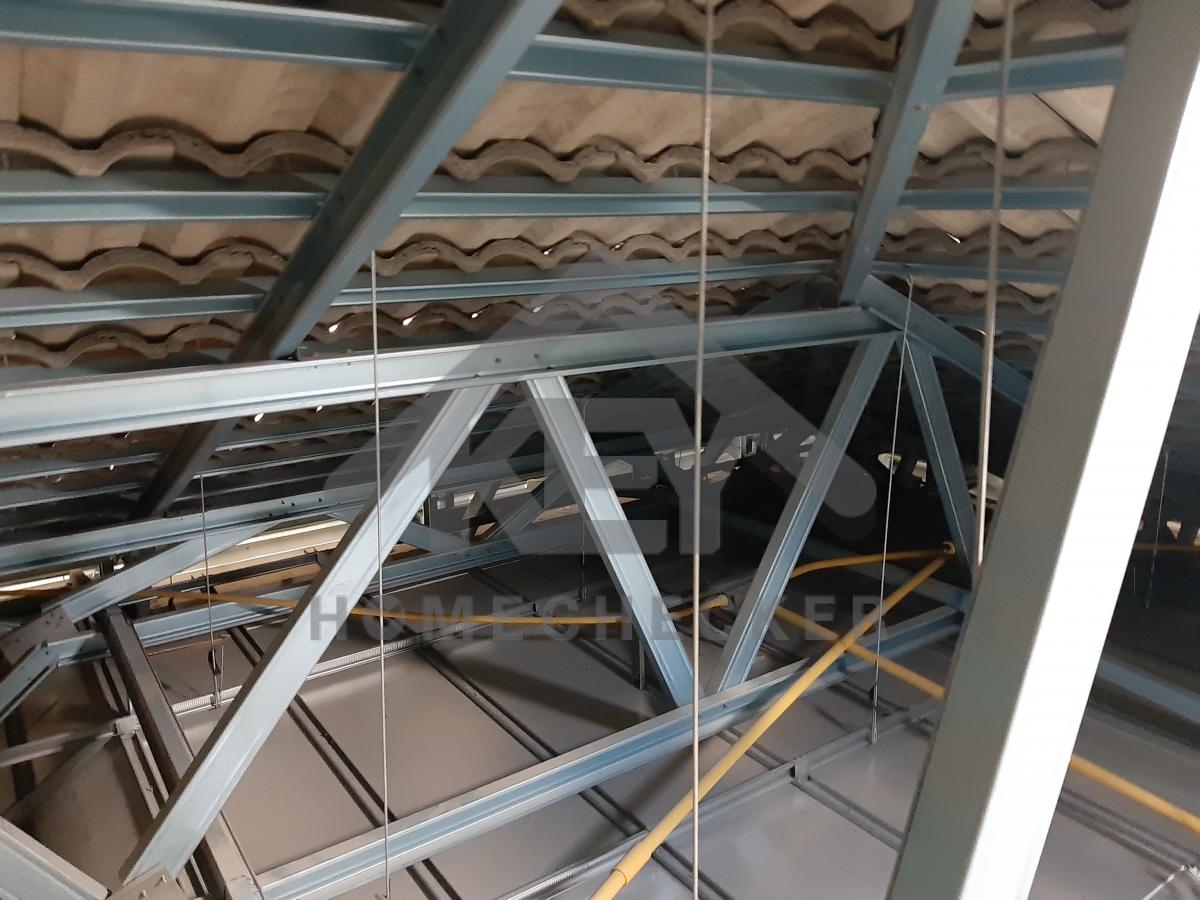

งานติดตั้งโครงหลังคา Truss งานเรียบร้อยดี

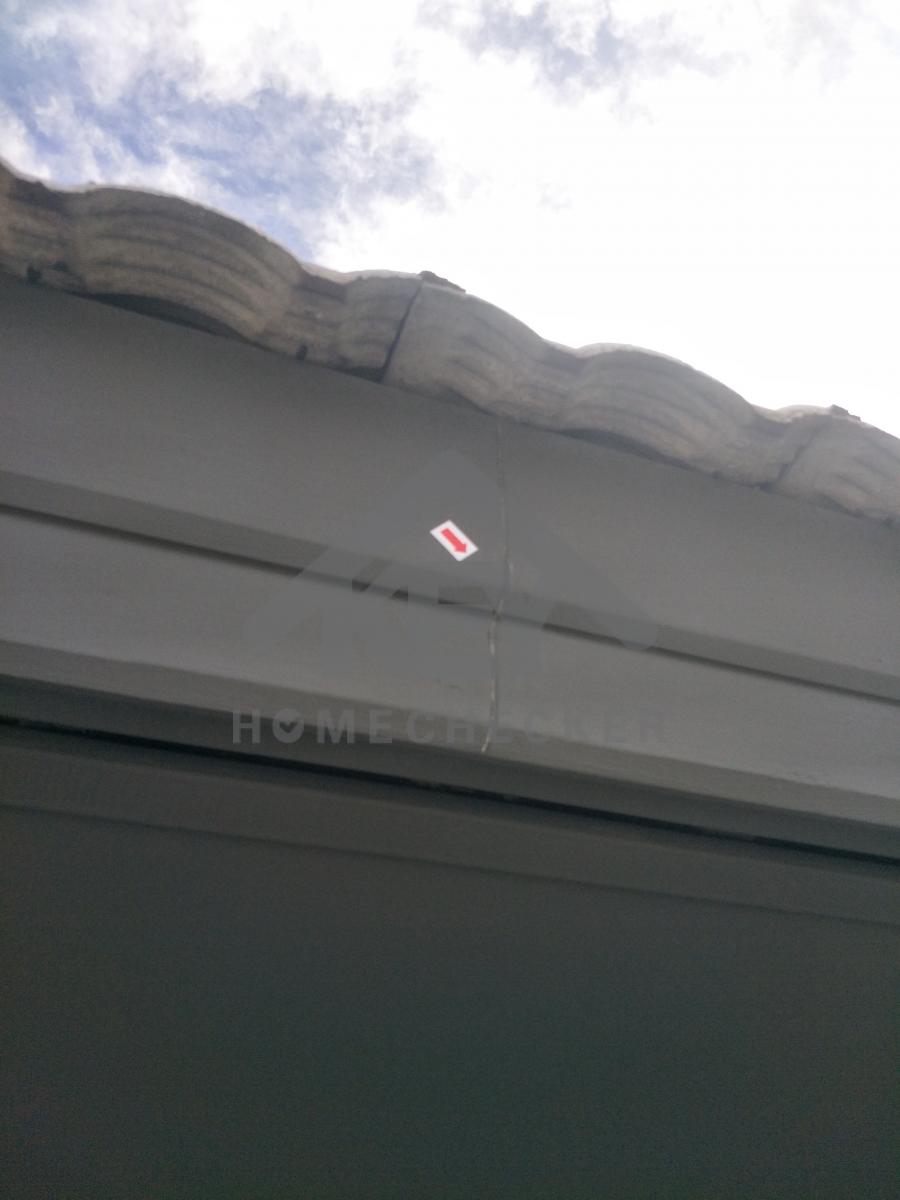

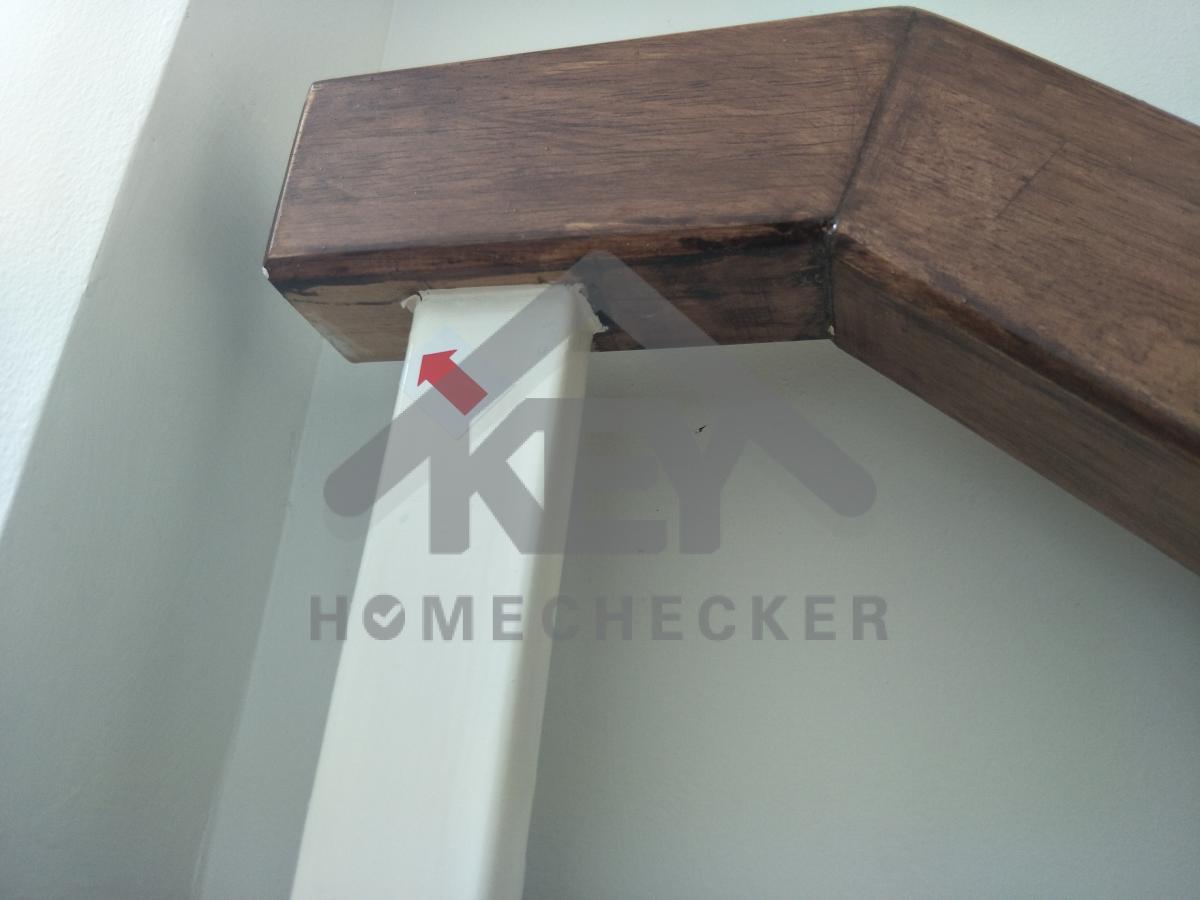

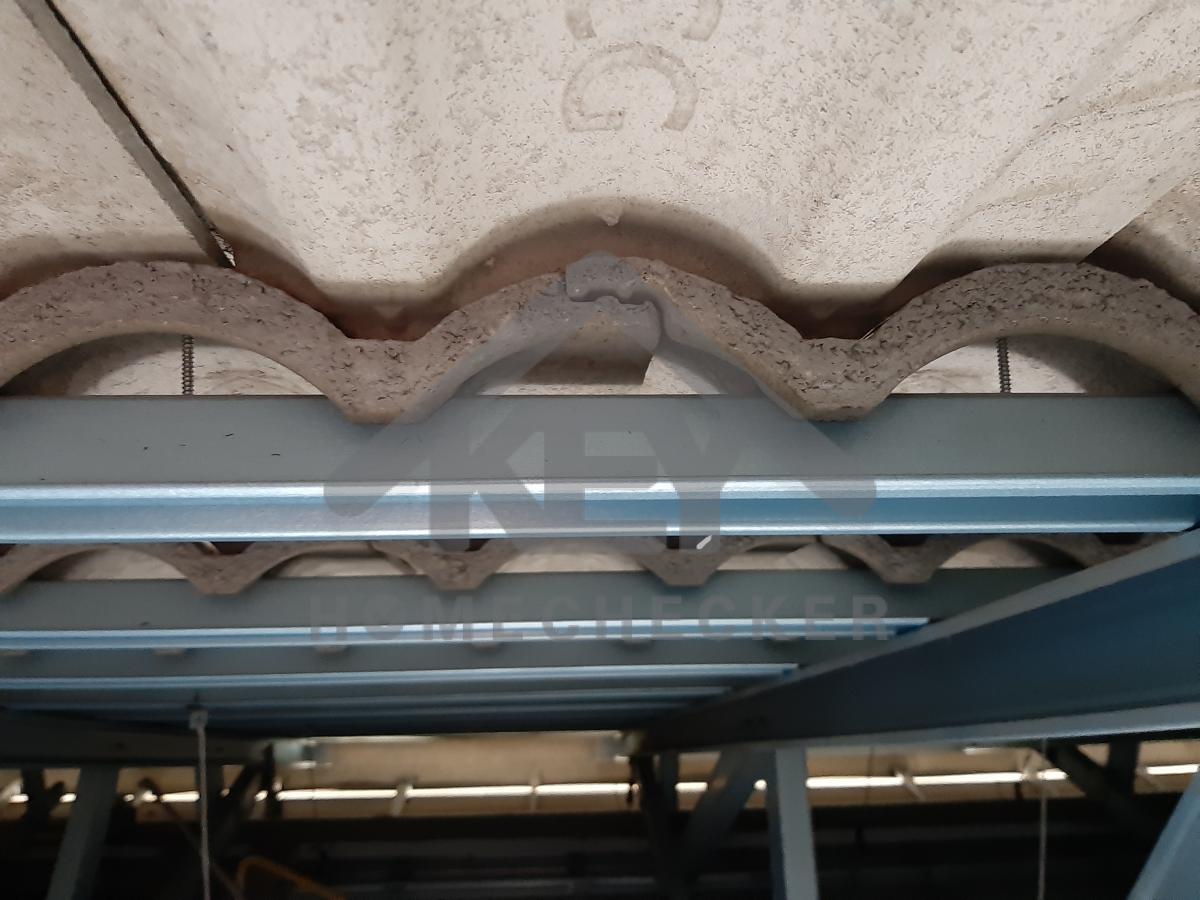

รอยต่อไม้เชิงชายร้าวต้องแก้ไข
งานเก็บกระเบื้องเคษ งานเรียบร้อยดี

งานติดตั้งระบบฝ้า งานเรียบร้อยดี
4. งานเทสน้ำ ประตูหน้าต่าง

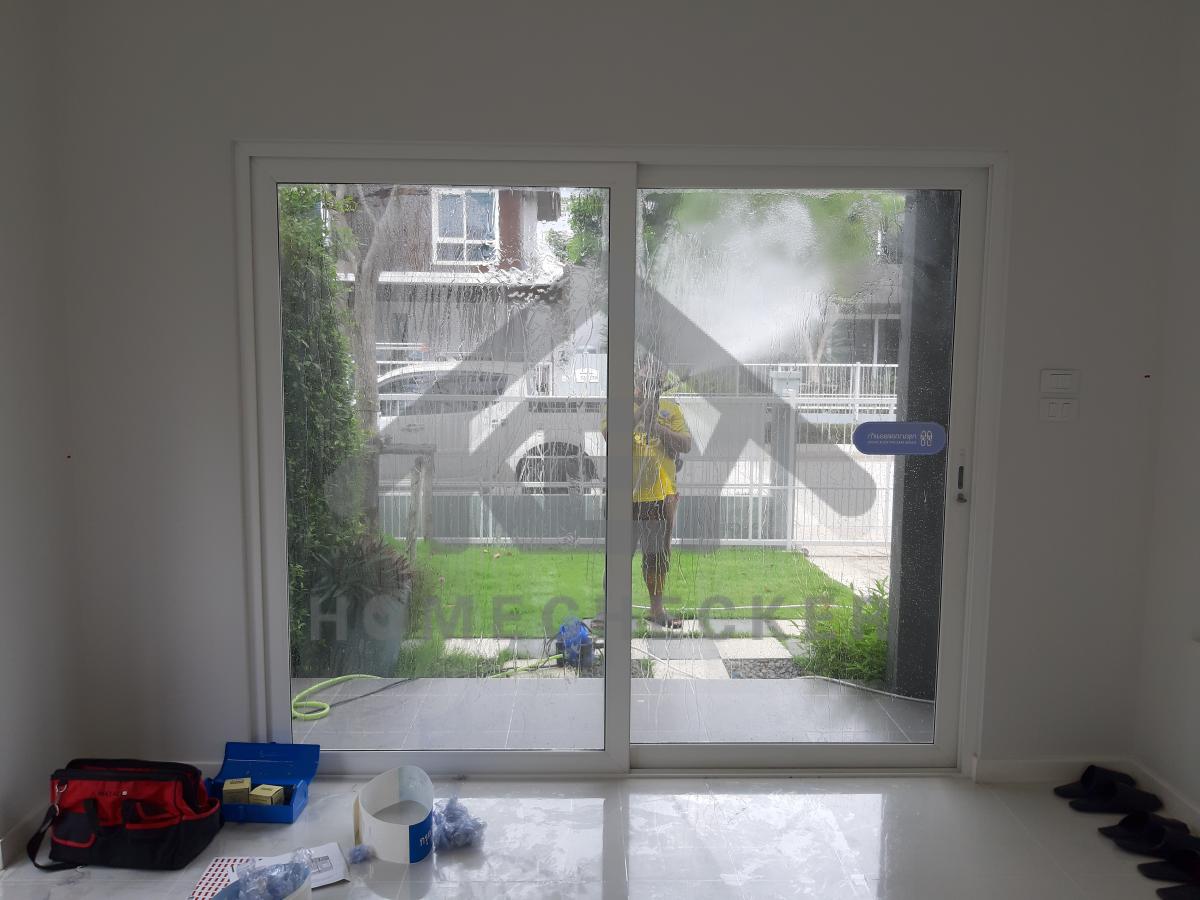

หน้าต่างห้องน้ำชั้น 2 ห้อง 1 งานเรียบร้อยดี
งานเทสน้ำหน้าต่างห้องน้ำชั้น 2 ห้อง 2 งานเรียบร้อยดี
งานเทสน้ำห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
งานเทสหน้าต่างห้องนอนชั้น 2 ห้อง 2 งานเรียบร้อยดี

ประตูห้องโถงล็อกไม่อยู่
เฮ็ดน้ำหน้าต่างห้องโถง บันได งานเรียบร้อยดี
เทสน้ำหน้าต่างห้องน้ำห้องที่ 1 คันที่ 2 งานเรียบร้อยดี
งานเทสหน้าต่างห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
งานเทสประตูห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
เทสระบบหน้าต่างห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
งานเทสระบบน้ำประตูหน้าบ้าน งานเรียบร้อยดี
5. งานไฟฟ้าและระบบความปลอดภัย
กล่องเก็บสายไฟพันเกลียวใส่ไวนัส งานเรียบร้อยดี

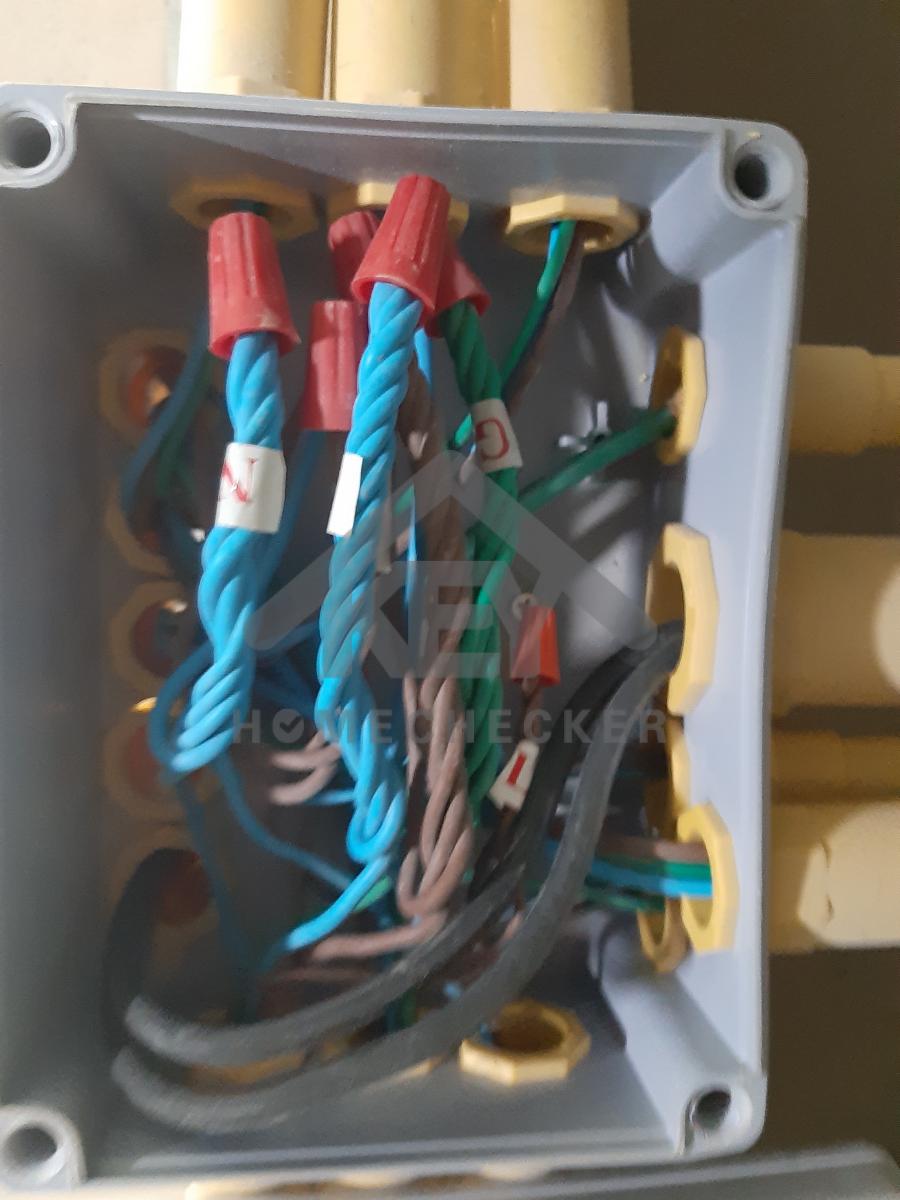

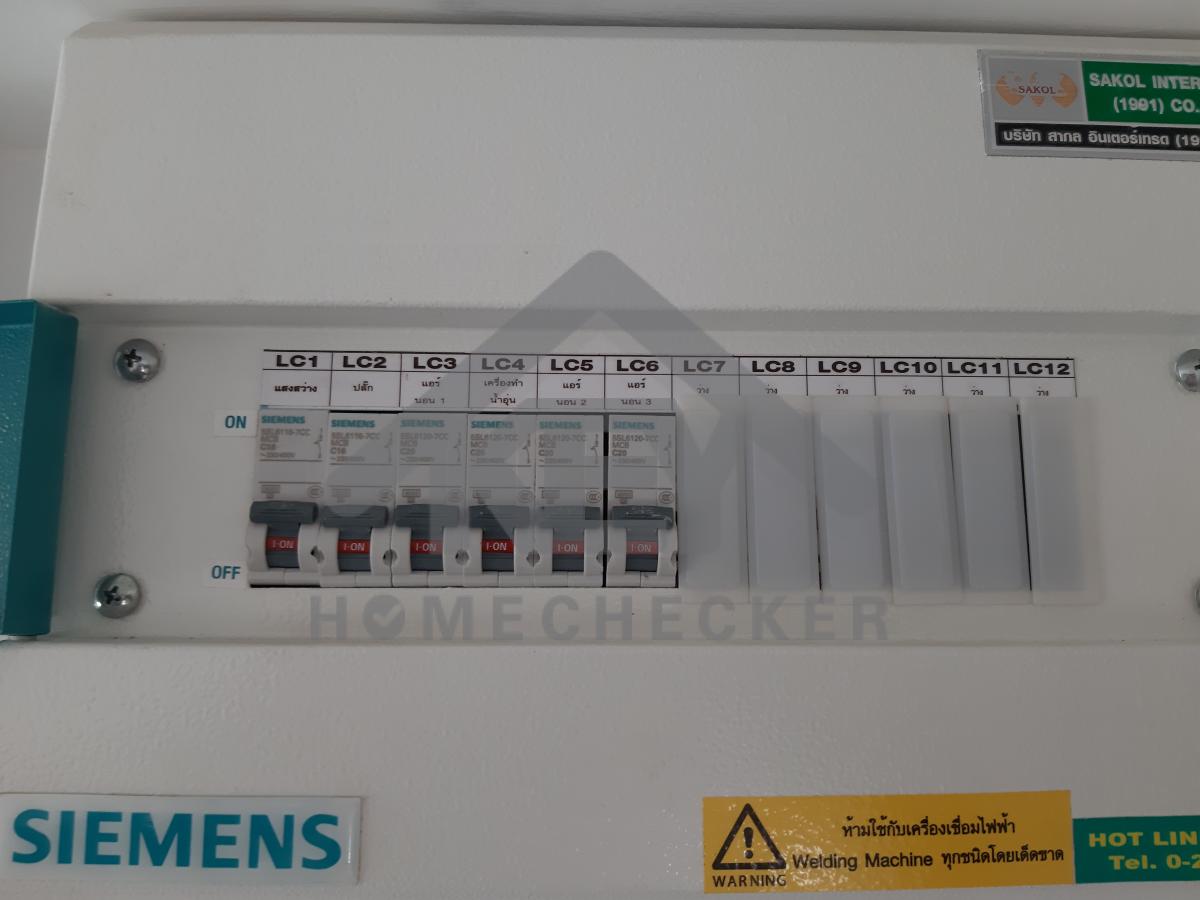

ตู้ควบคุมไฟเดินสายไฟถูกต้องตามหลักไดอะแกรม งานเรียบร้อยดี

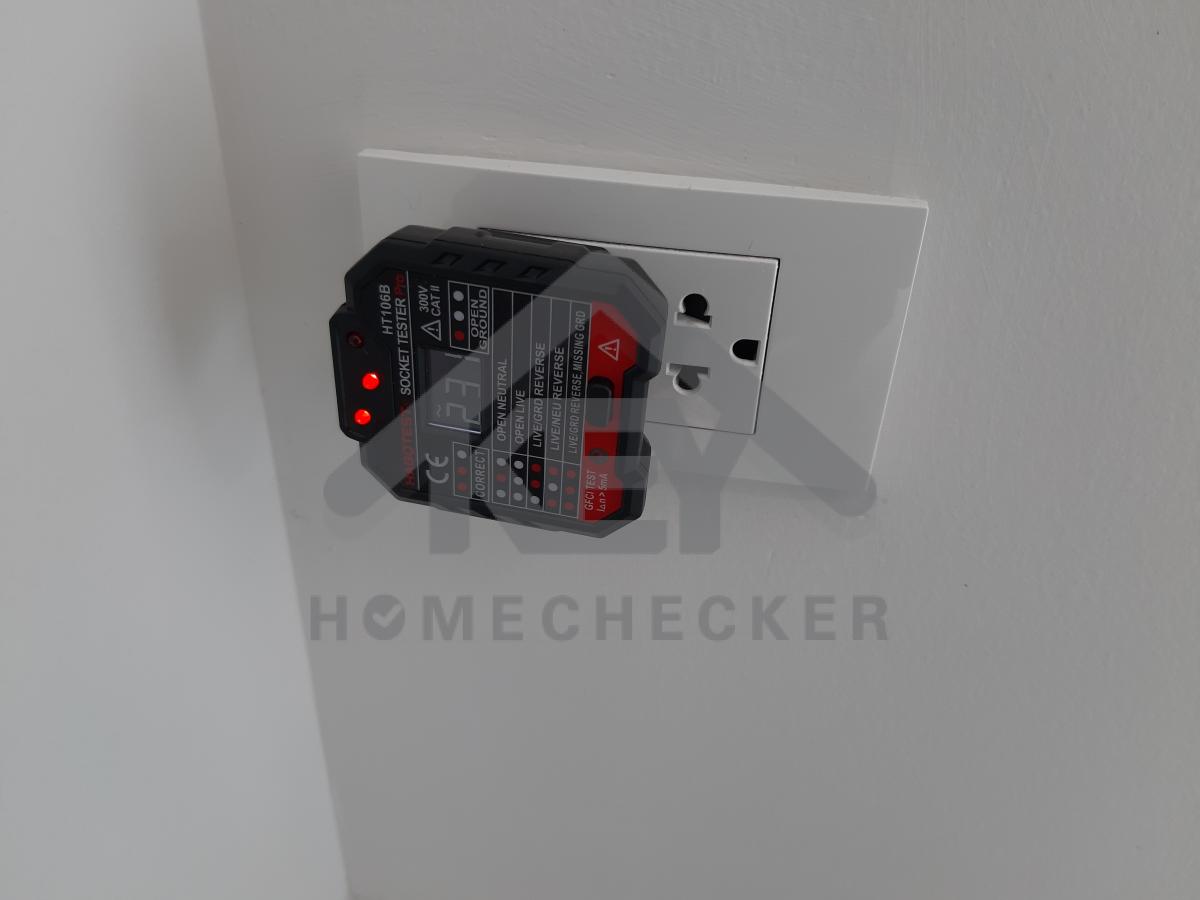

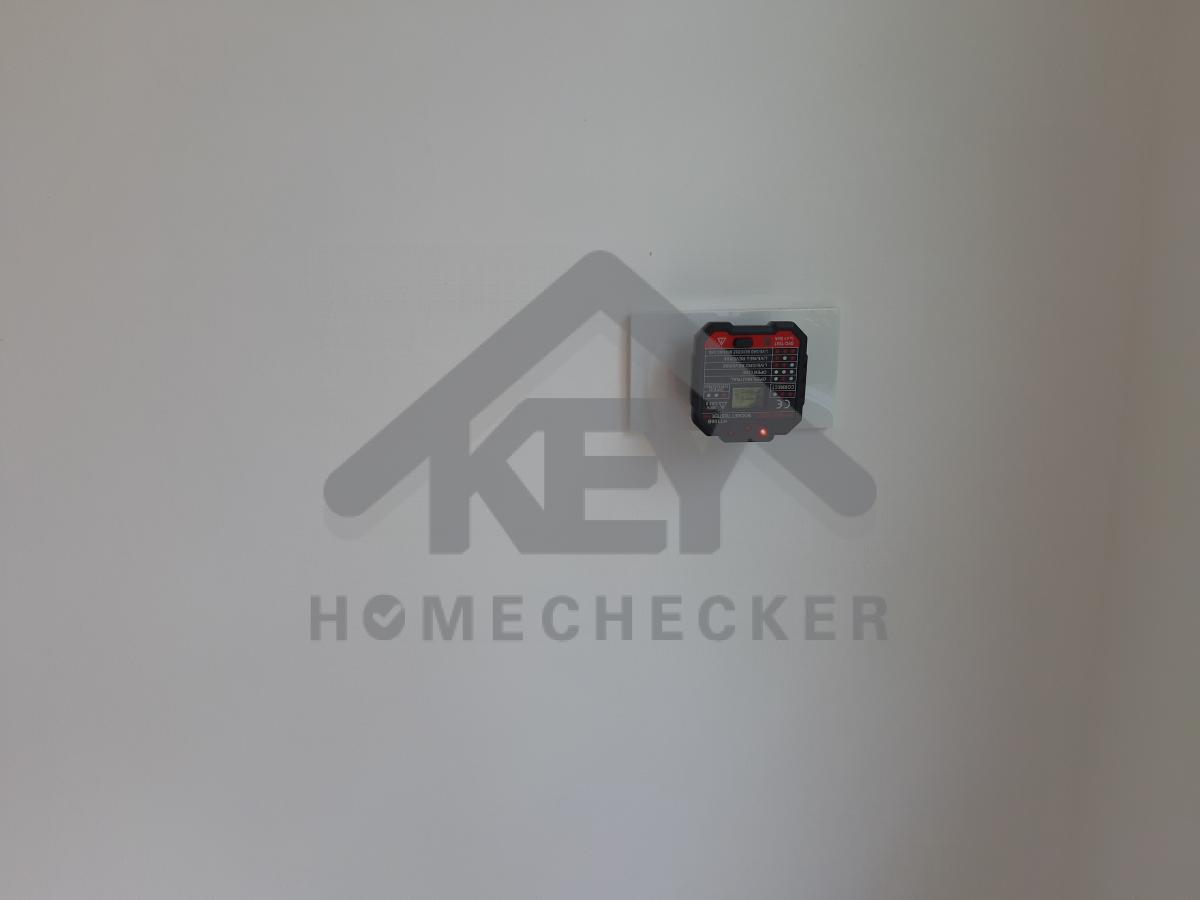

งานสวิตซ์กดเก่งพร้อมระบบไฟ งานเรียบร้อยดี
6. งานห้องโถง ห้องนั่งเล่น
แก้ไขงานกระเบื้องปูนไม่เต็มแผ่น
แก้ไขงานกรเบื้องปูนไม่เต็มแผ่น
ปลั๊กไฟ งานเรียบร้อยดี

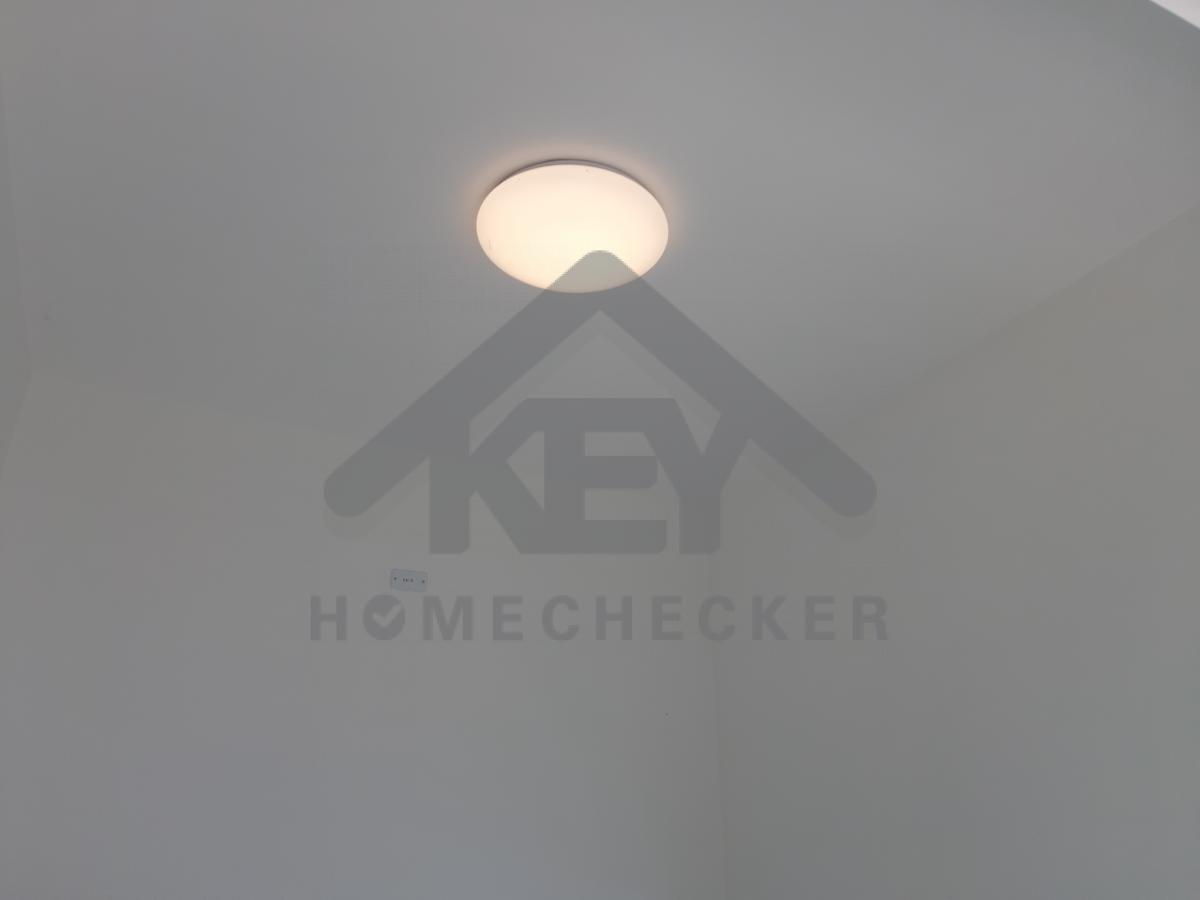

งานระบบแสงสว่างและสวิทซ์ งานเรียบร้อยดี

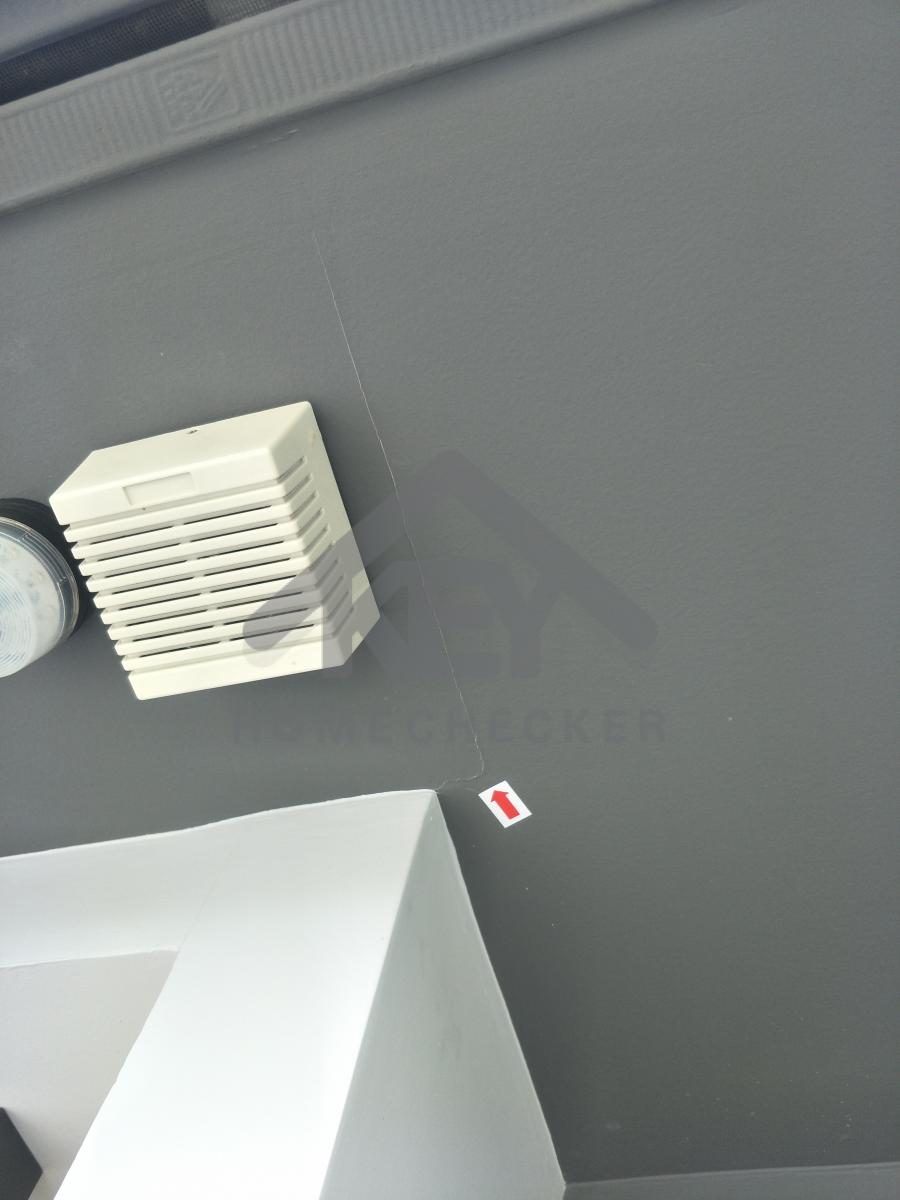

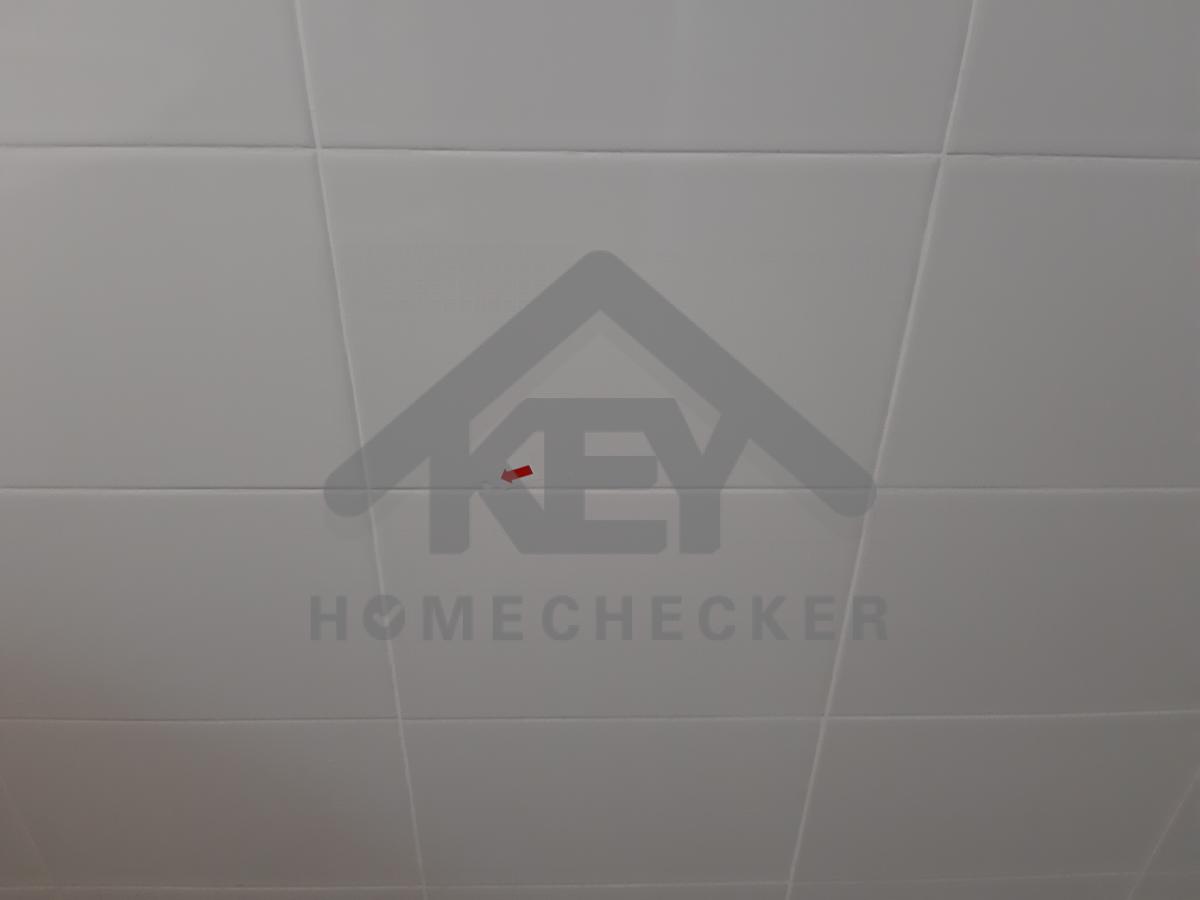

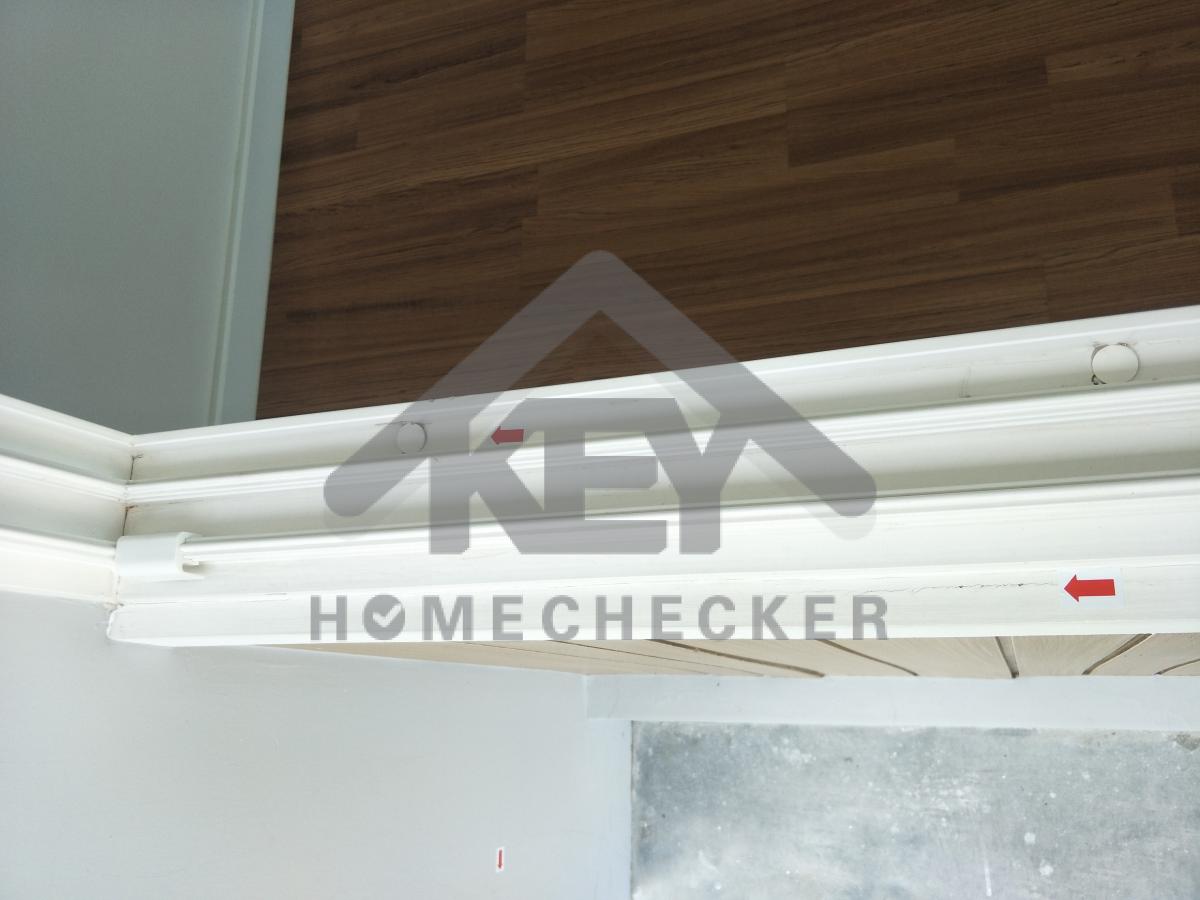

ฝ้าห้องโถงเป็นรูๆมีสีลอกต้องแก้ไข

ประตูไม่สามารถล็อคได้
มุมทุกมุมมีรอยร้าว

7. งานห้องครัวชั้น 1

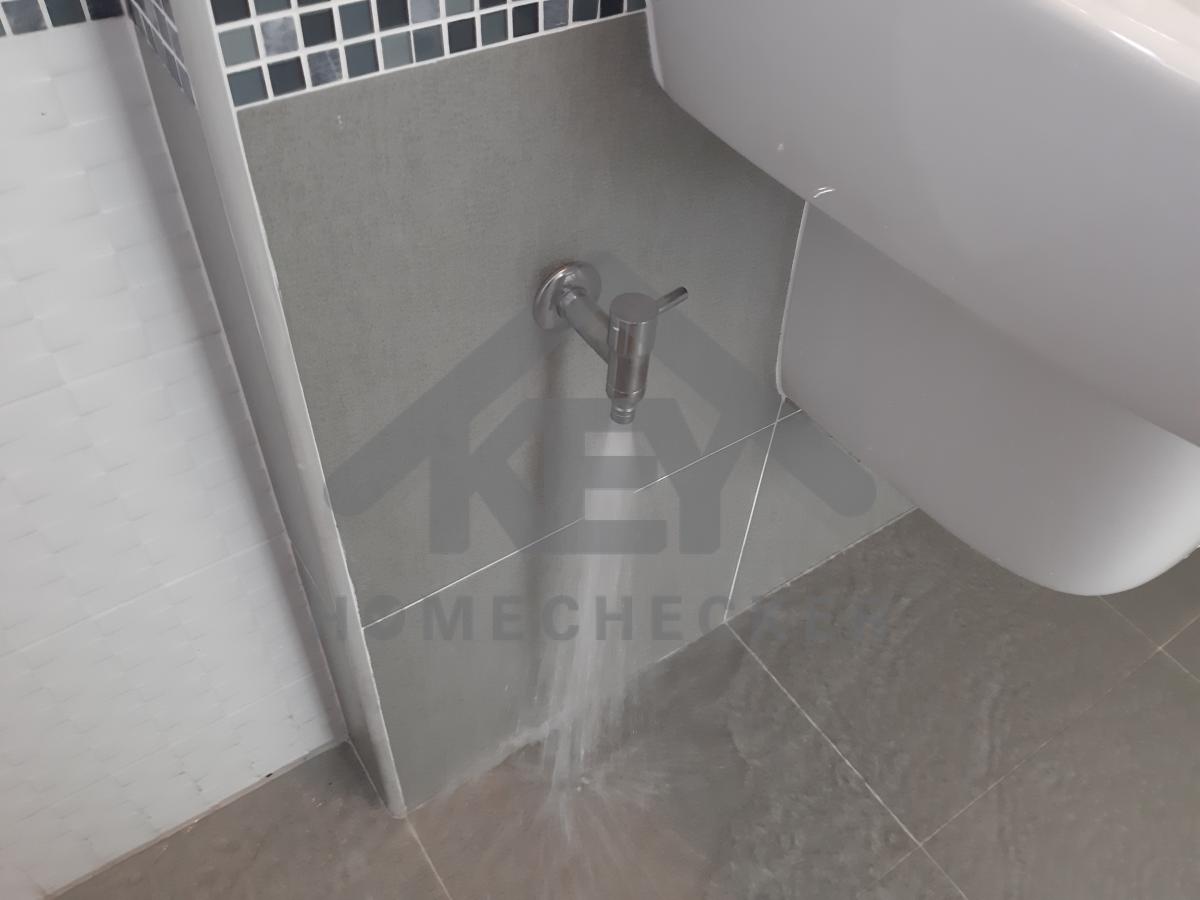

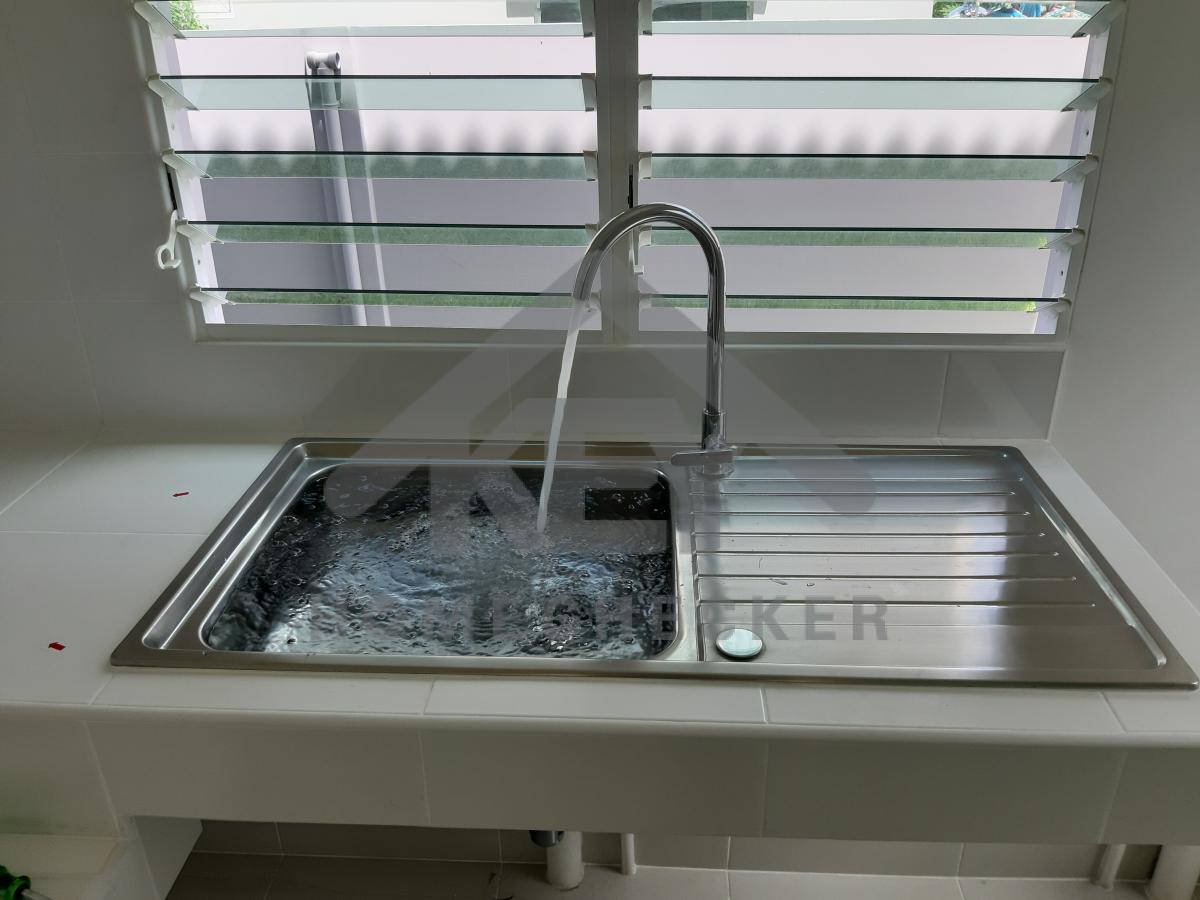

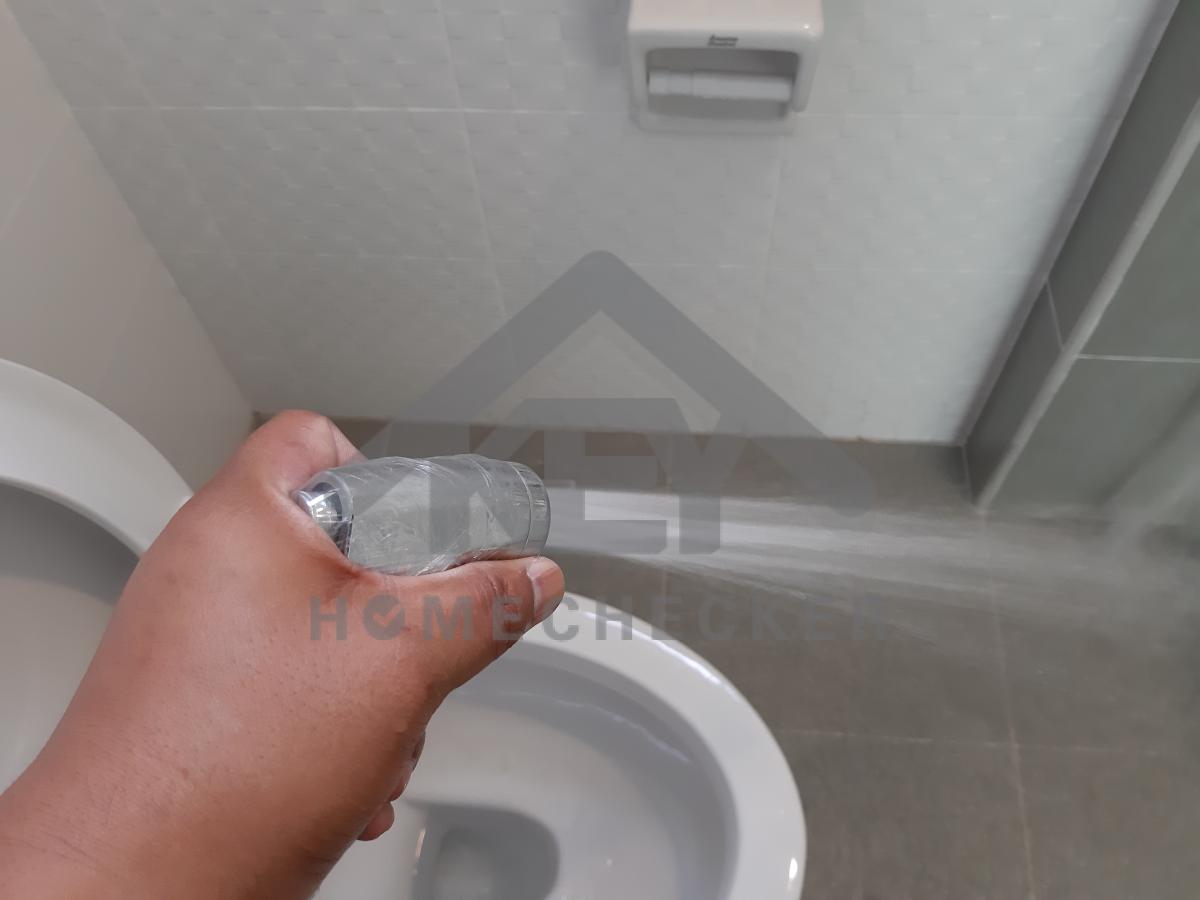

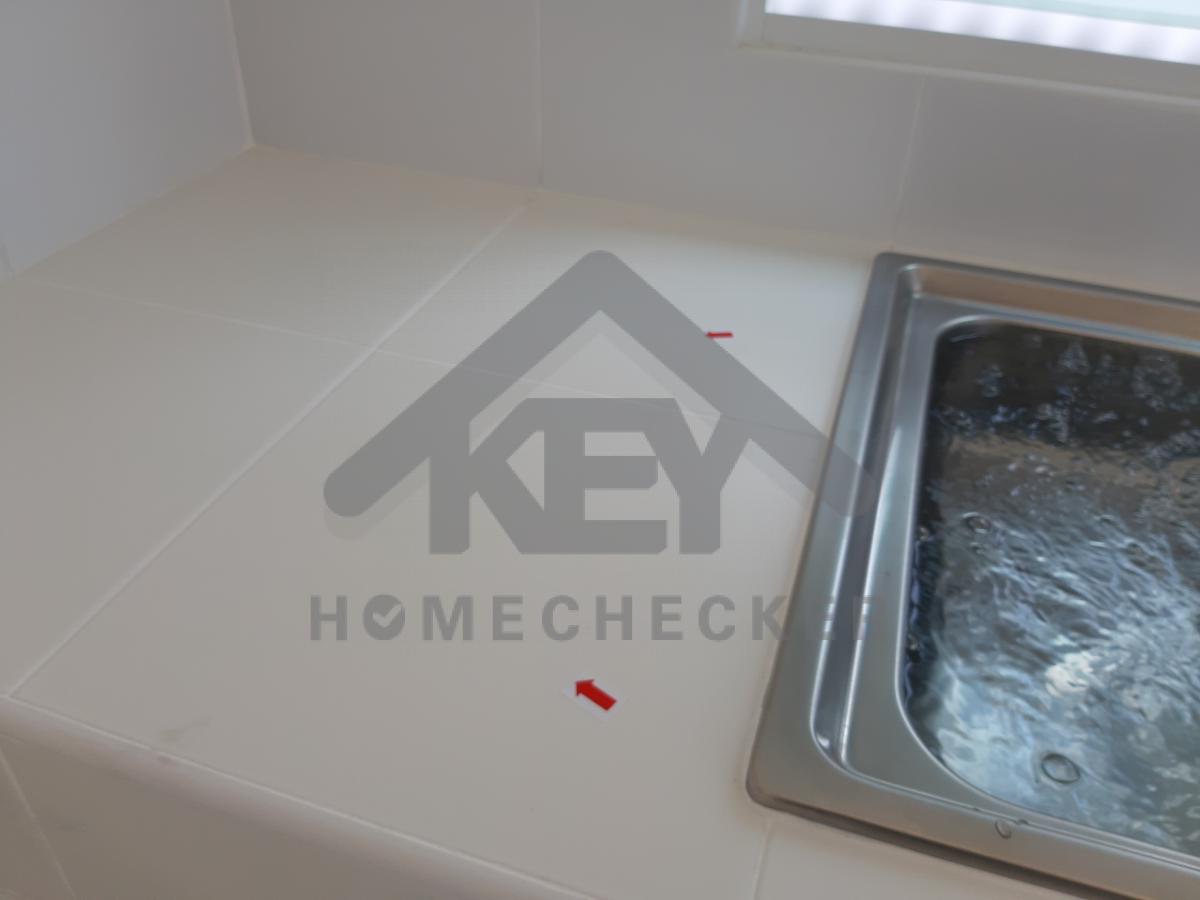

งานเทสระบบน้ำซิงค์ล้างจาน งานเรียบร้อยดี
แก้ไขข้อต่อท่อ น้ำทิ้งเกิดปัญหารั่วซึม

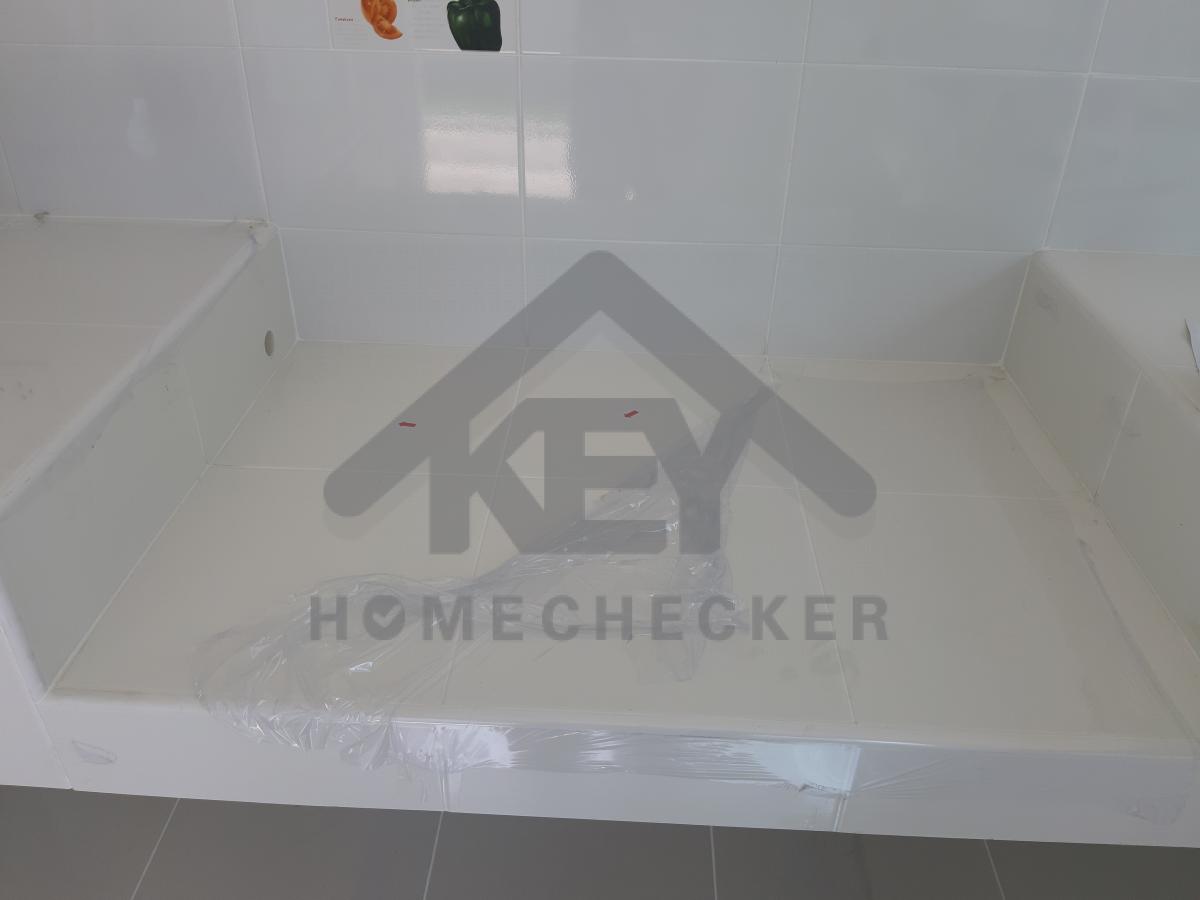

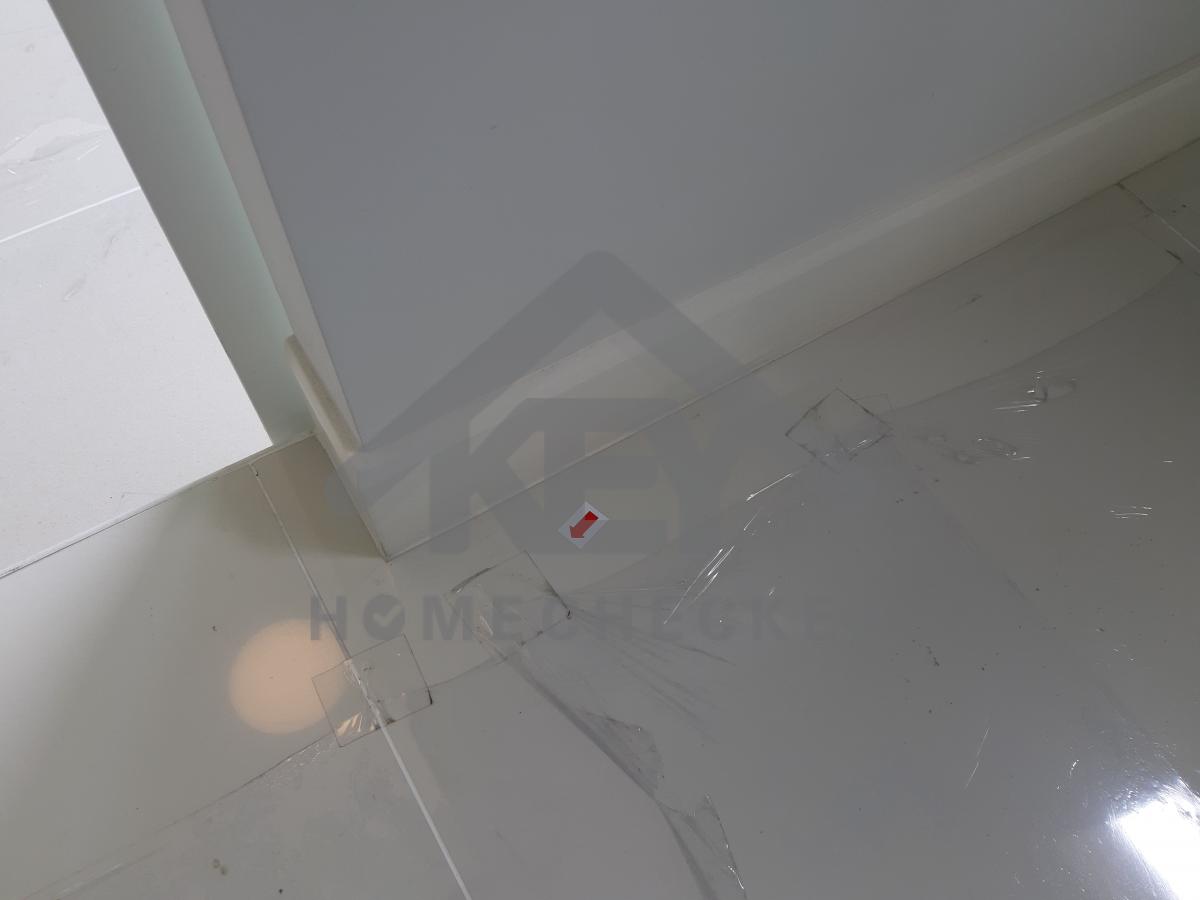

ปูนไม่เต็มแผนกระเบื้อง
ระบบปลั๊กไฟ งานเรียบร้อยดี
ประตู บานเลื่อนห้องครัว หลุดราง
แก้ไขงานติดตั้งกระเบื้องปูนไม่เต็มแผ่น
ระบบแสงสว่างและสวิทซ์ไฟห้องครัว งานเรียบร้อยดี

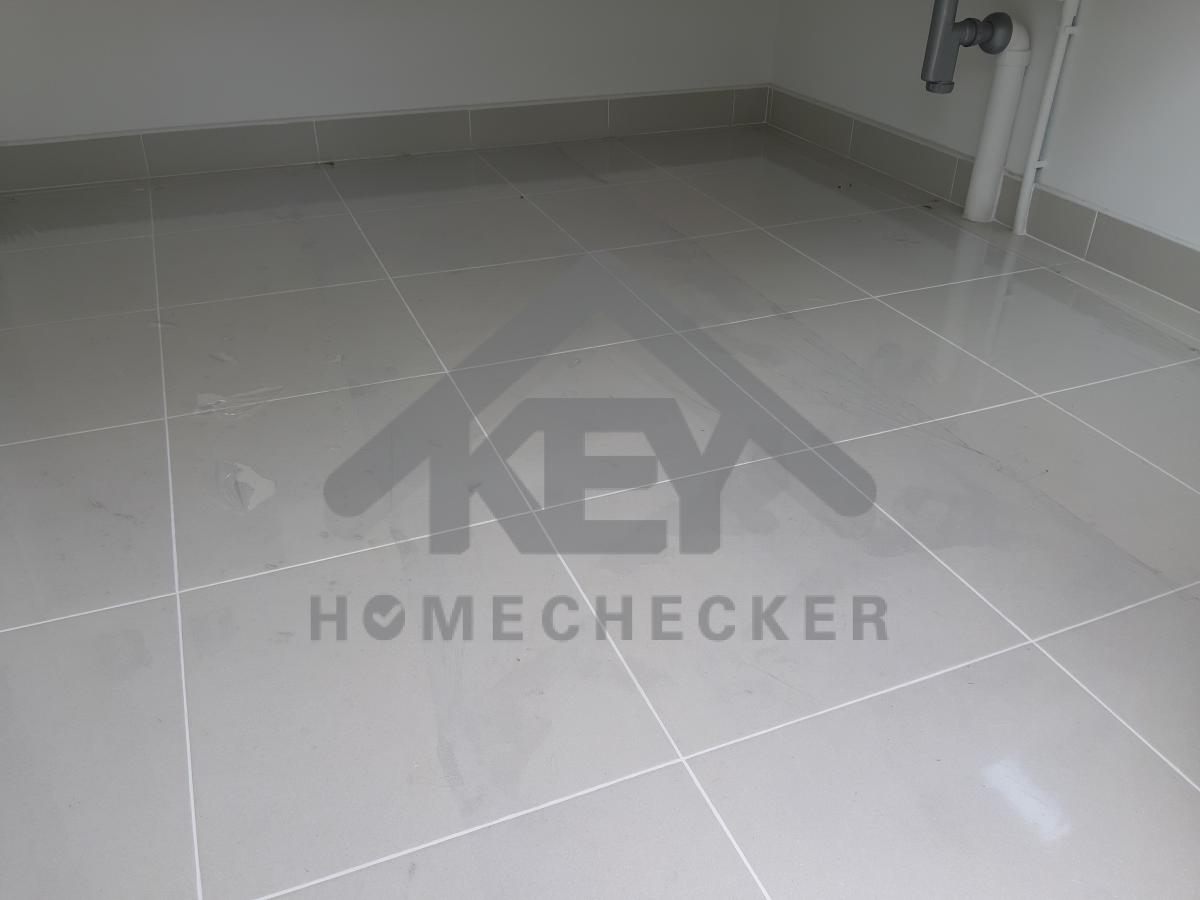

งานติดตั้งพื้นห้องครัว งานเรียบร้อยดี

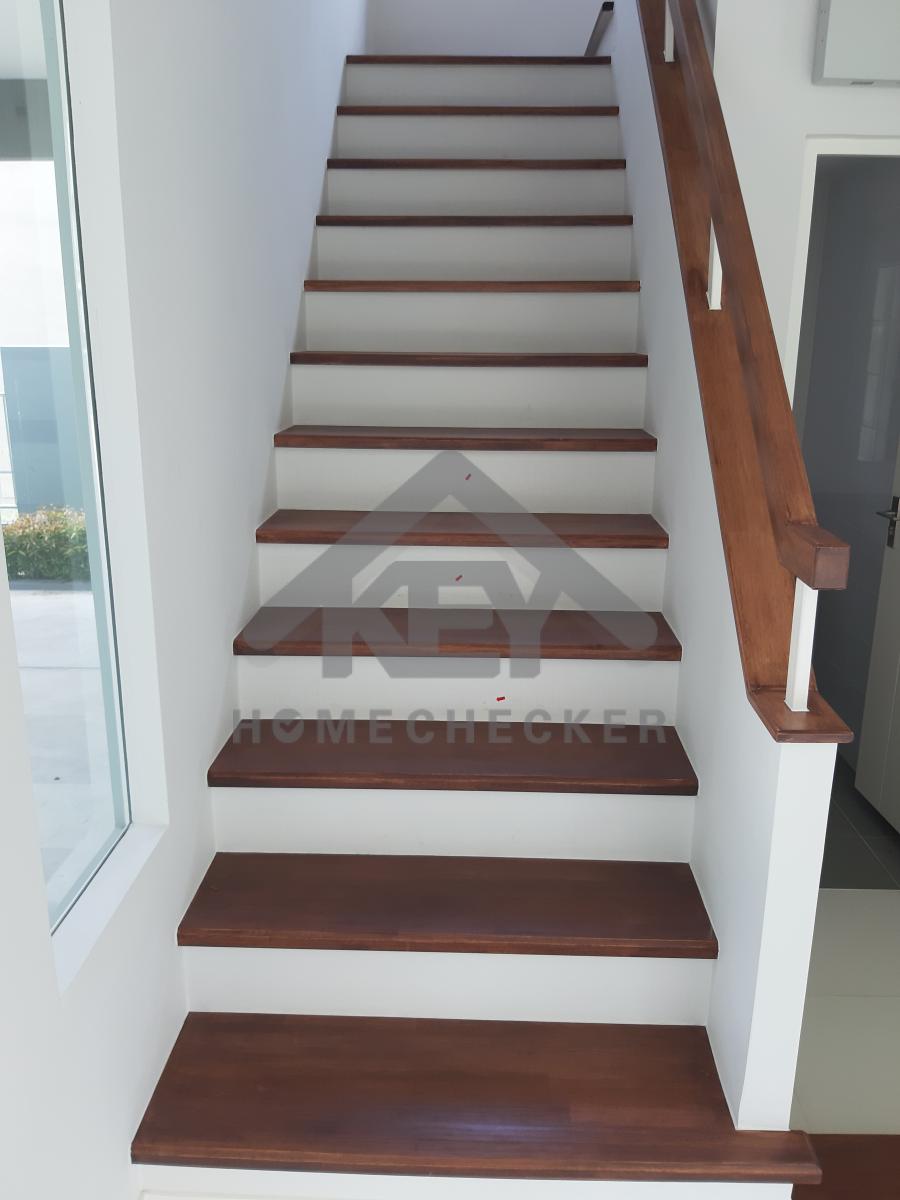

8. งานบันไดชั้น 1

รอยร้าวใต้ชานพัก
ไม่ได้ทาสี

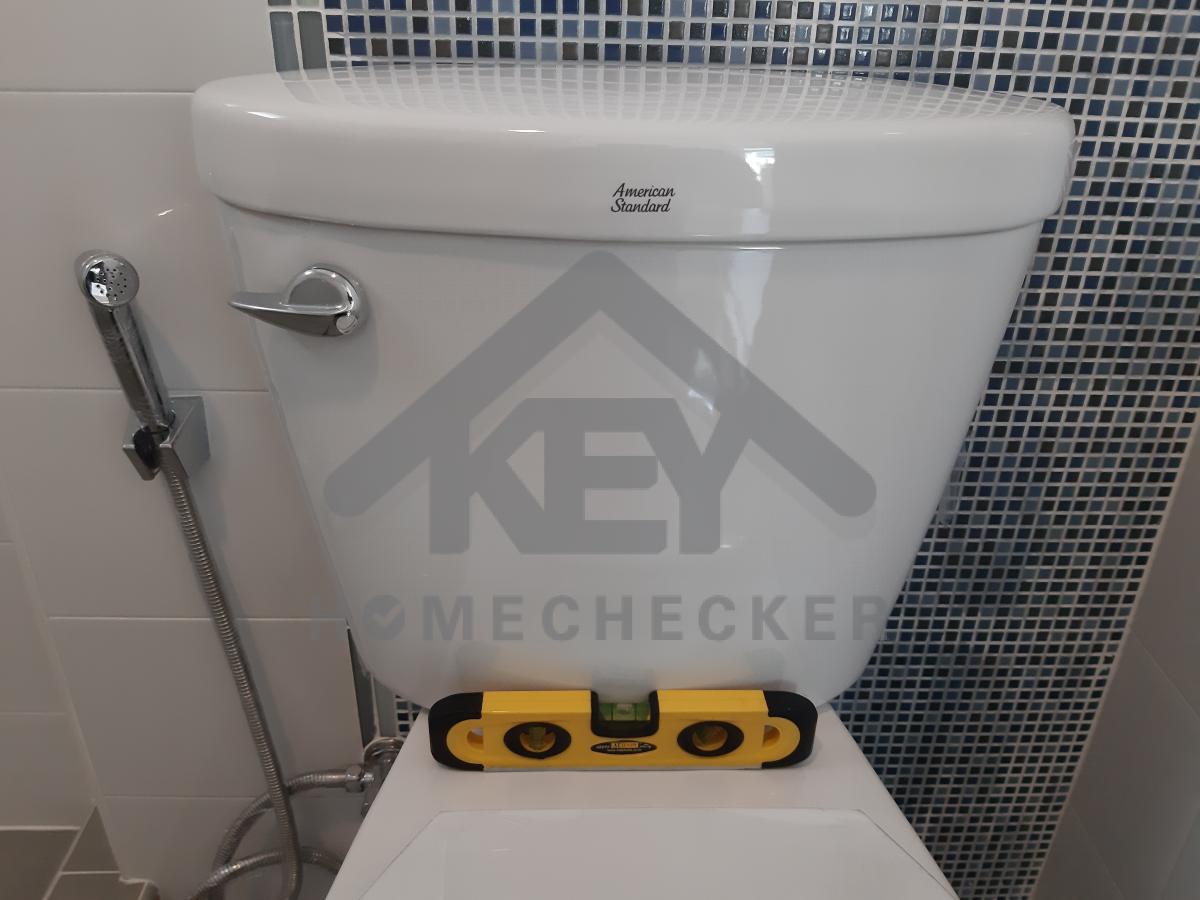

9. งานห้องน้ำชั้น 1 (1)

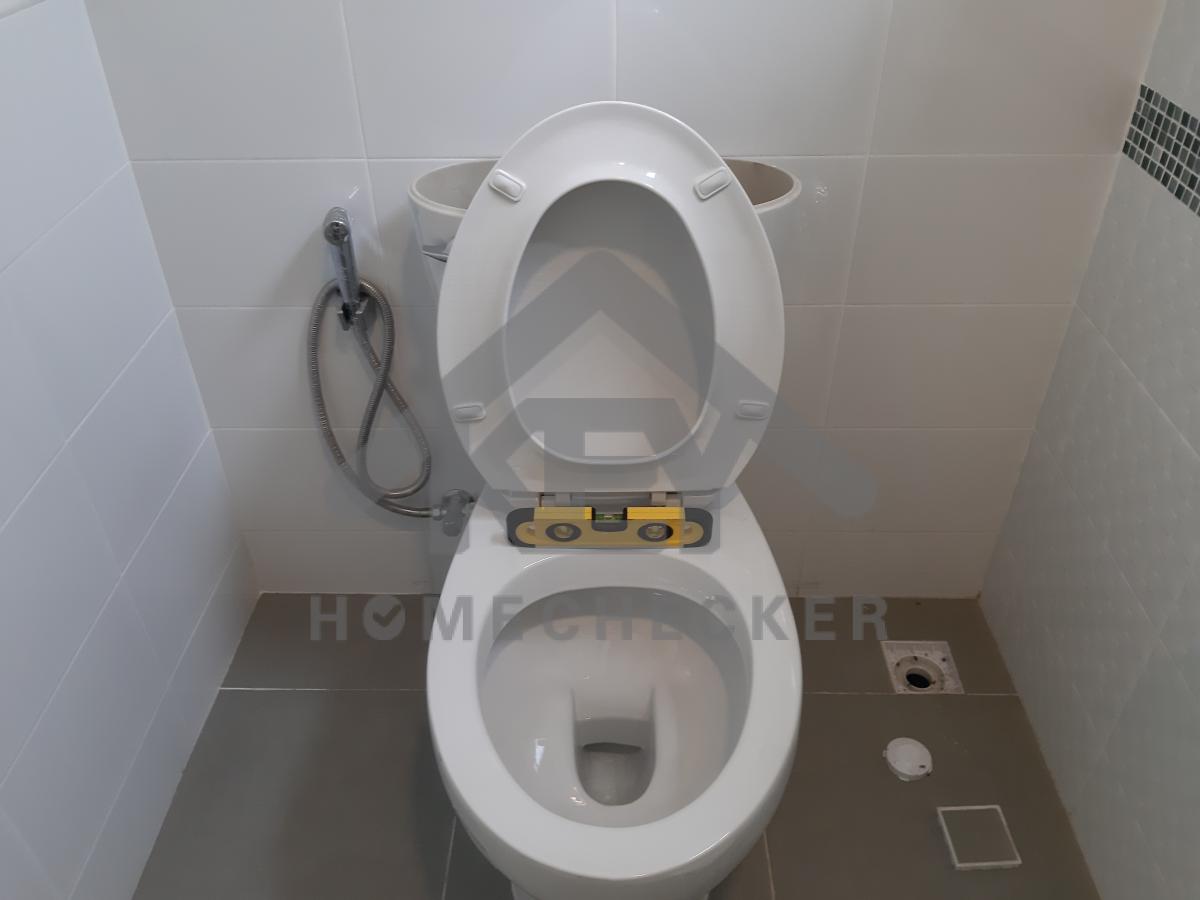

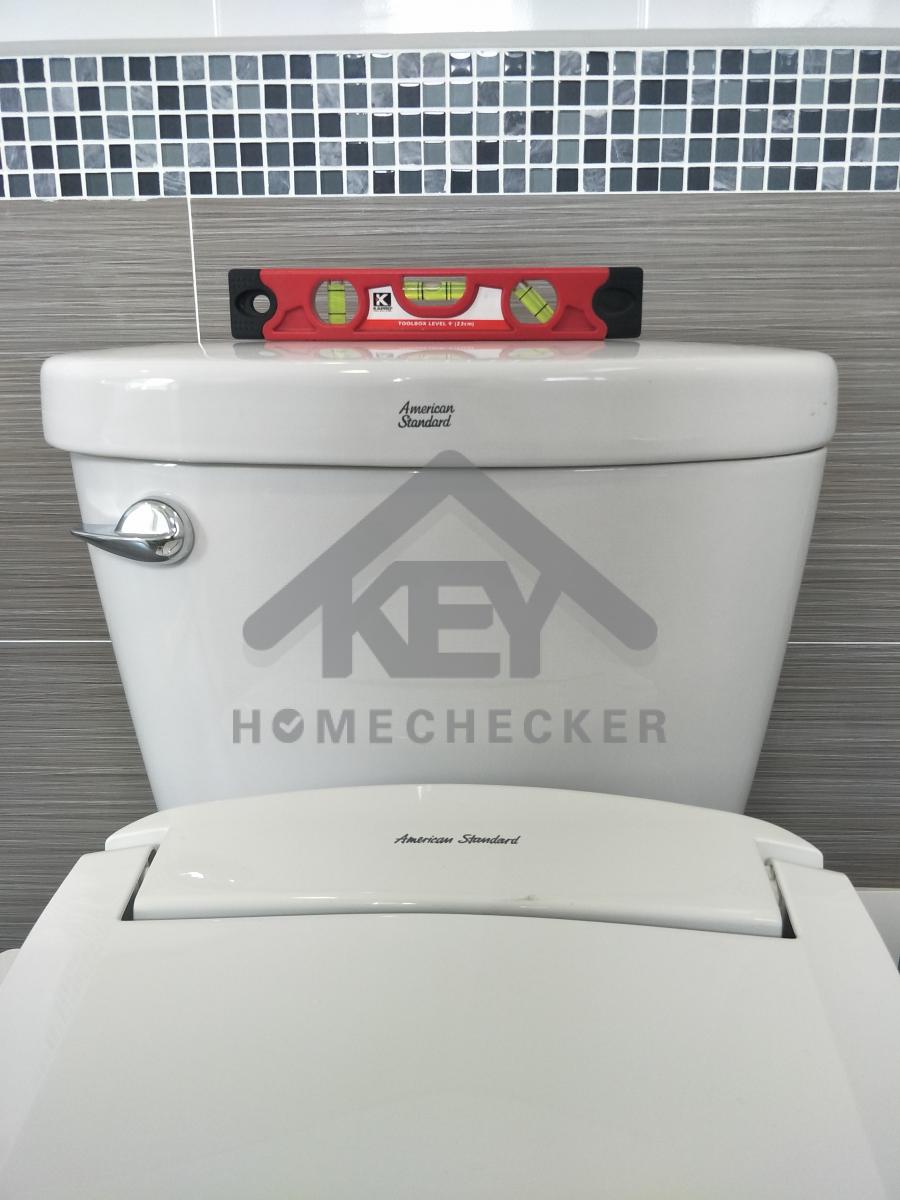

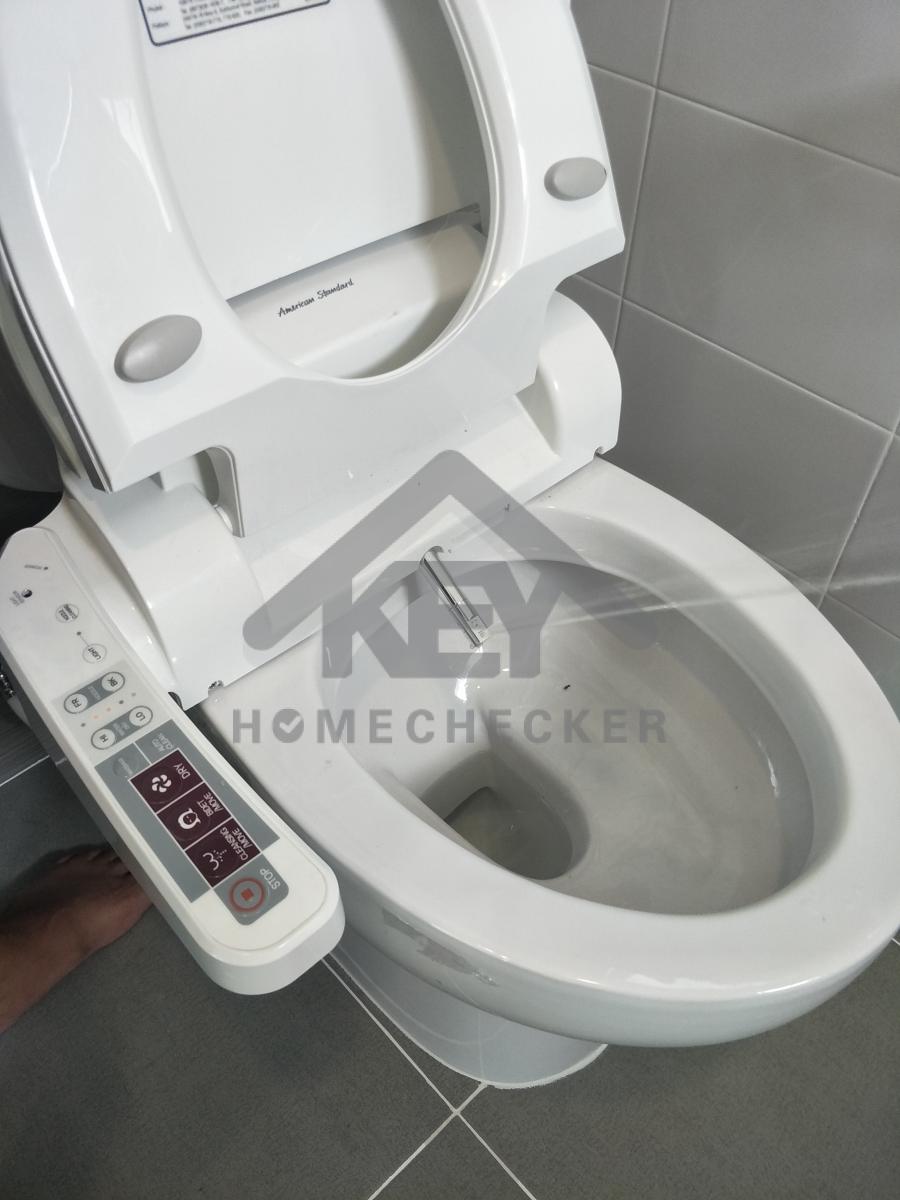

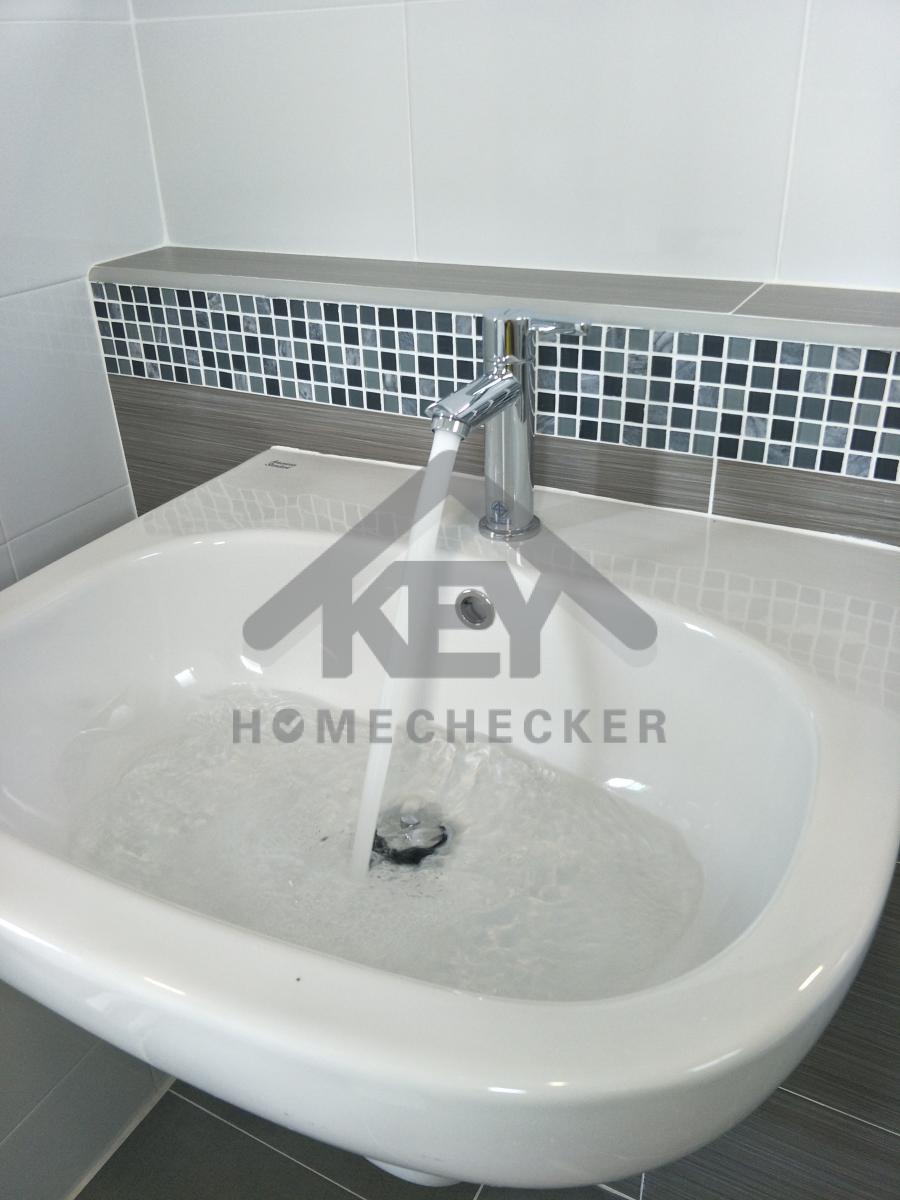

งานติดตั้งสุขภัณฑ์ งานเรียบร้อยดี
งานติดตั้งสายฉีดชำระ งานเรียบร้อยดี

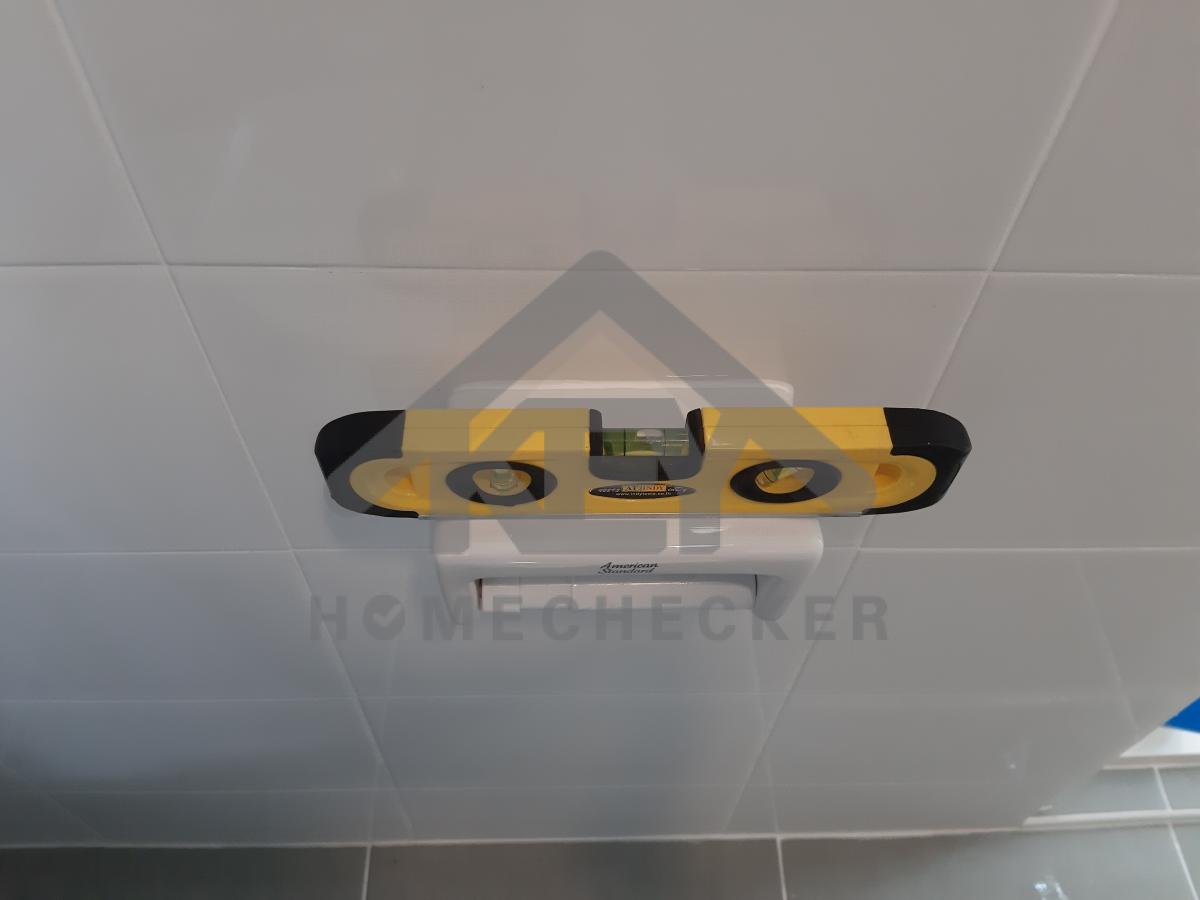

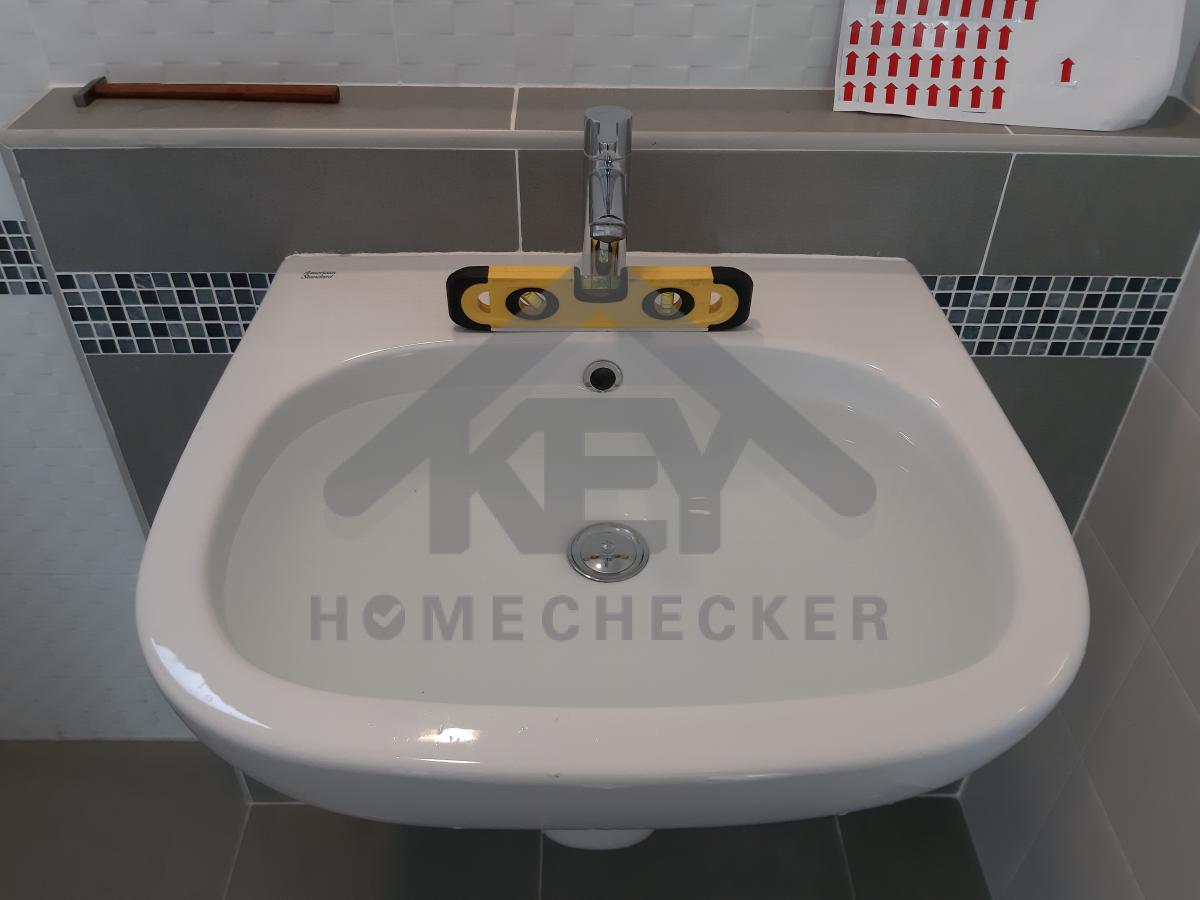

งานติดตั้งก๊อกน้ำ งานเรียบร้อยดี

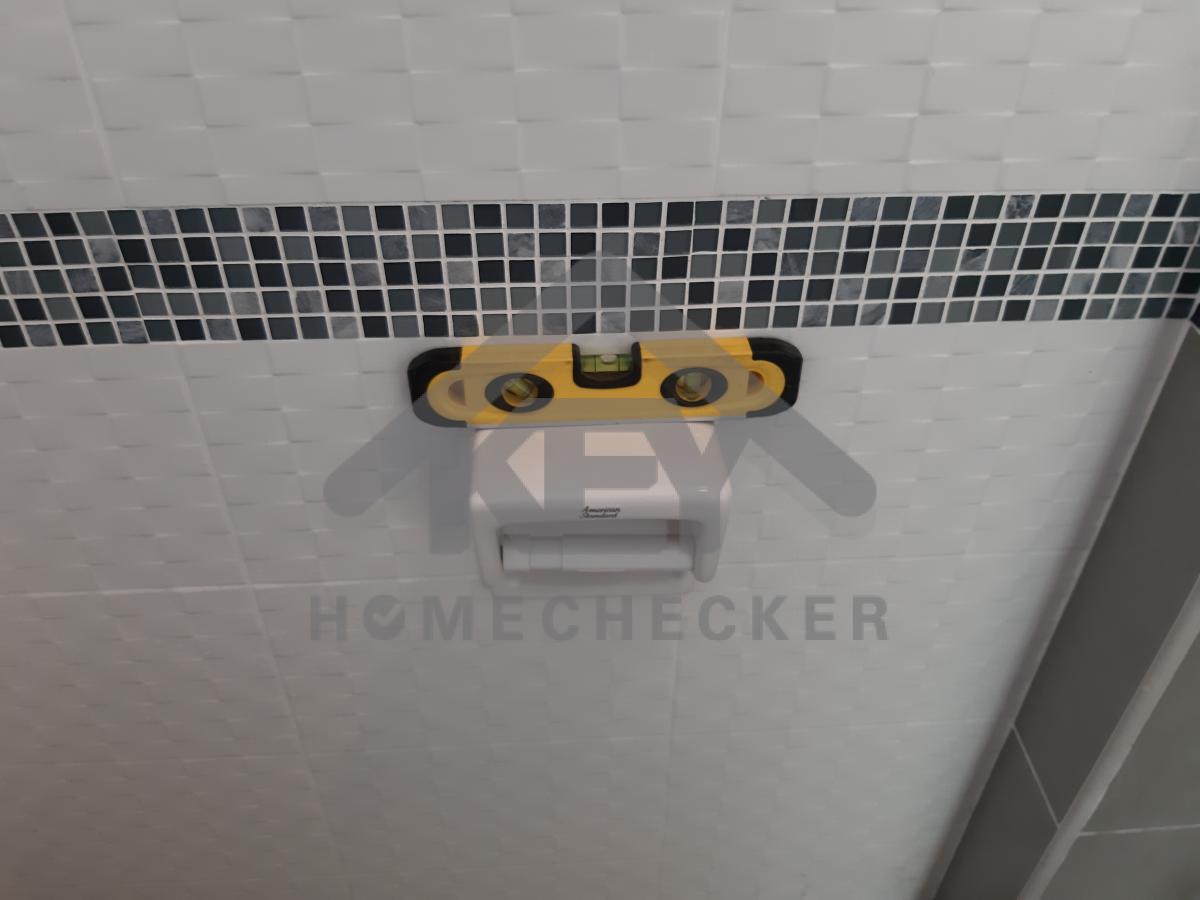

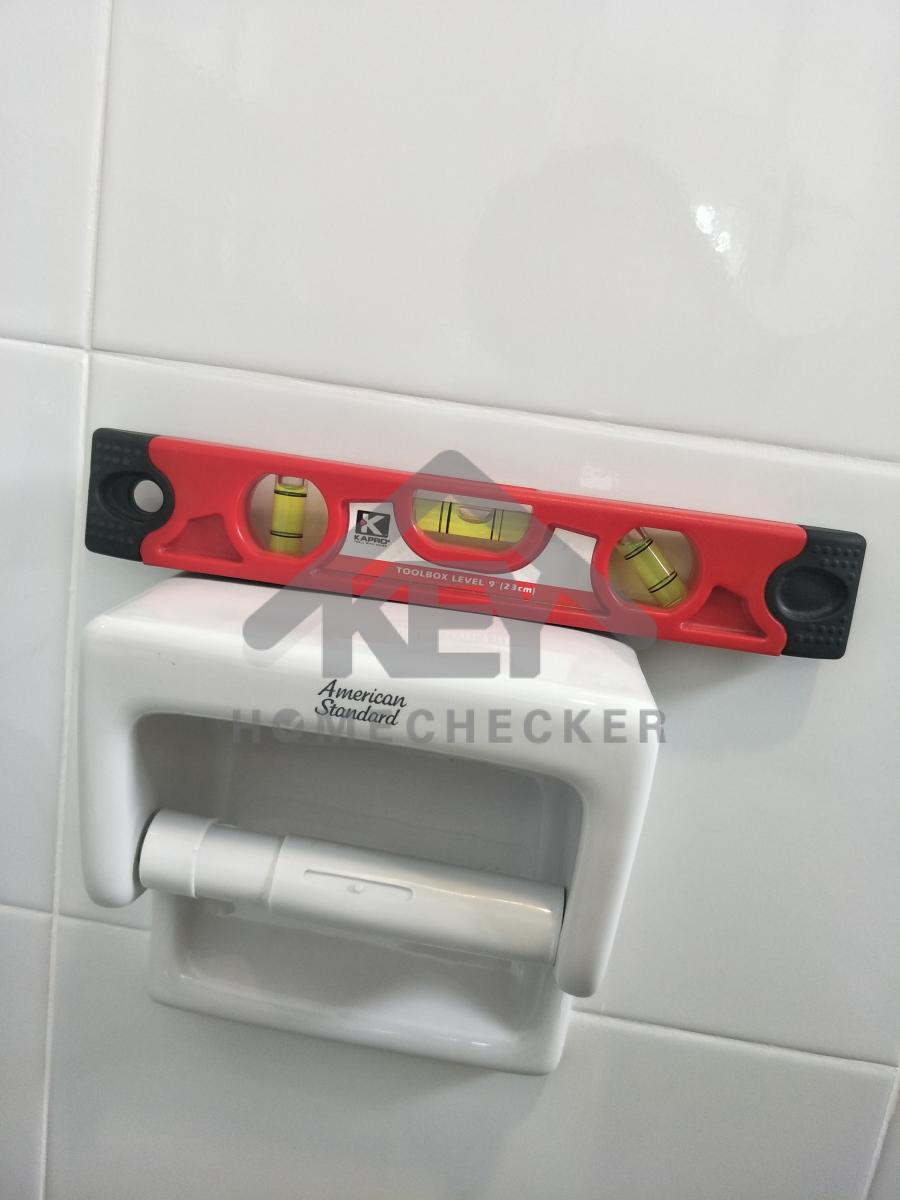

งานติดตั้งที่ใส่กระดาษชำระ งานเรียบร้อยดี

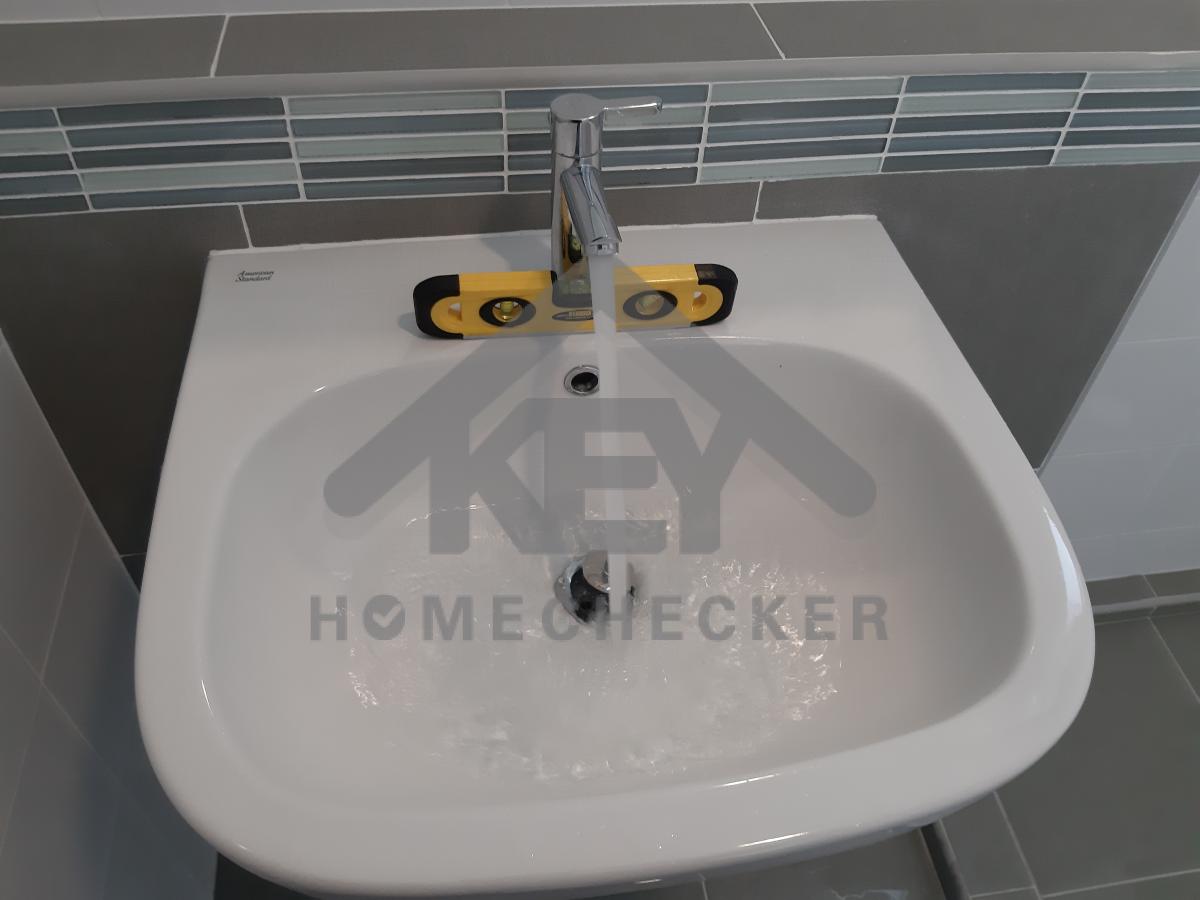

อ่างล้างหน้าพร้อมก๊อก งานเรียบร้อยดี

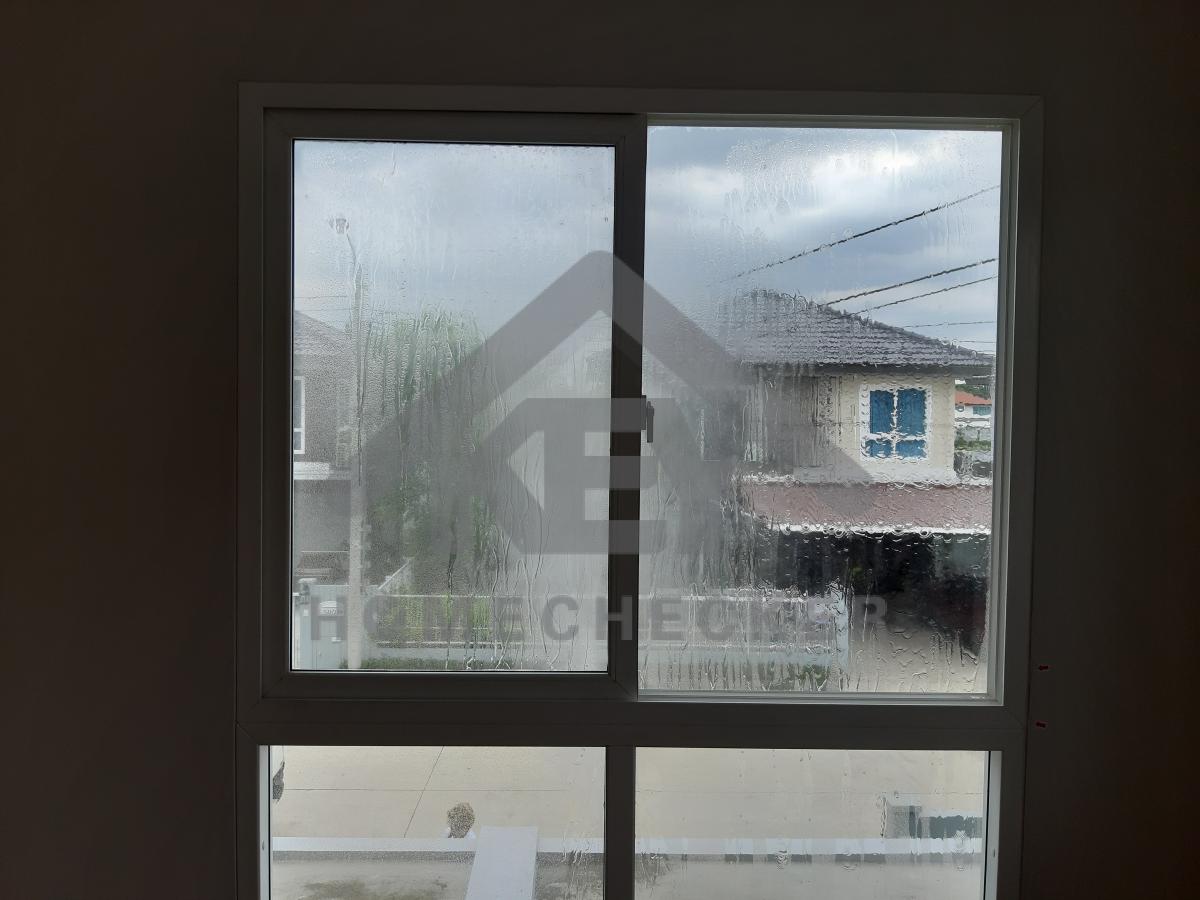

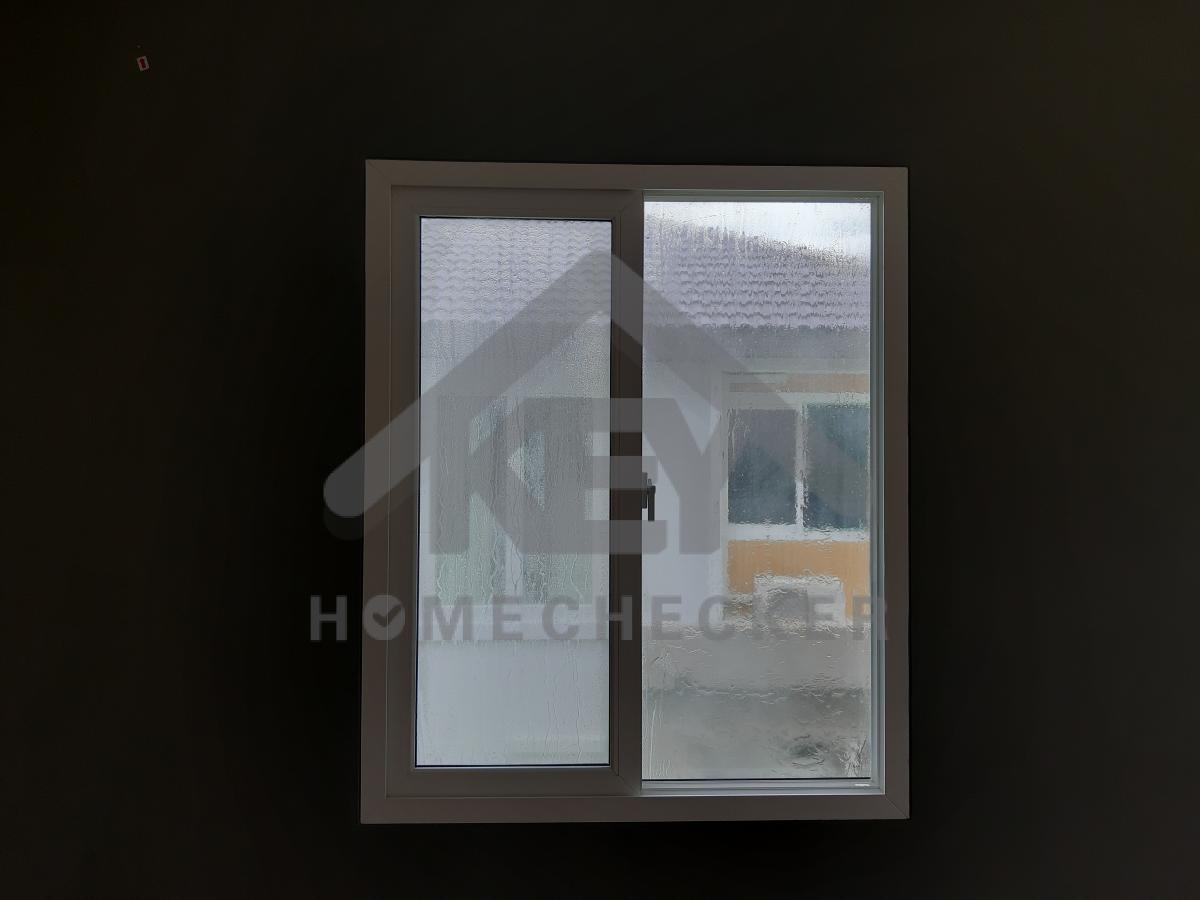

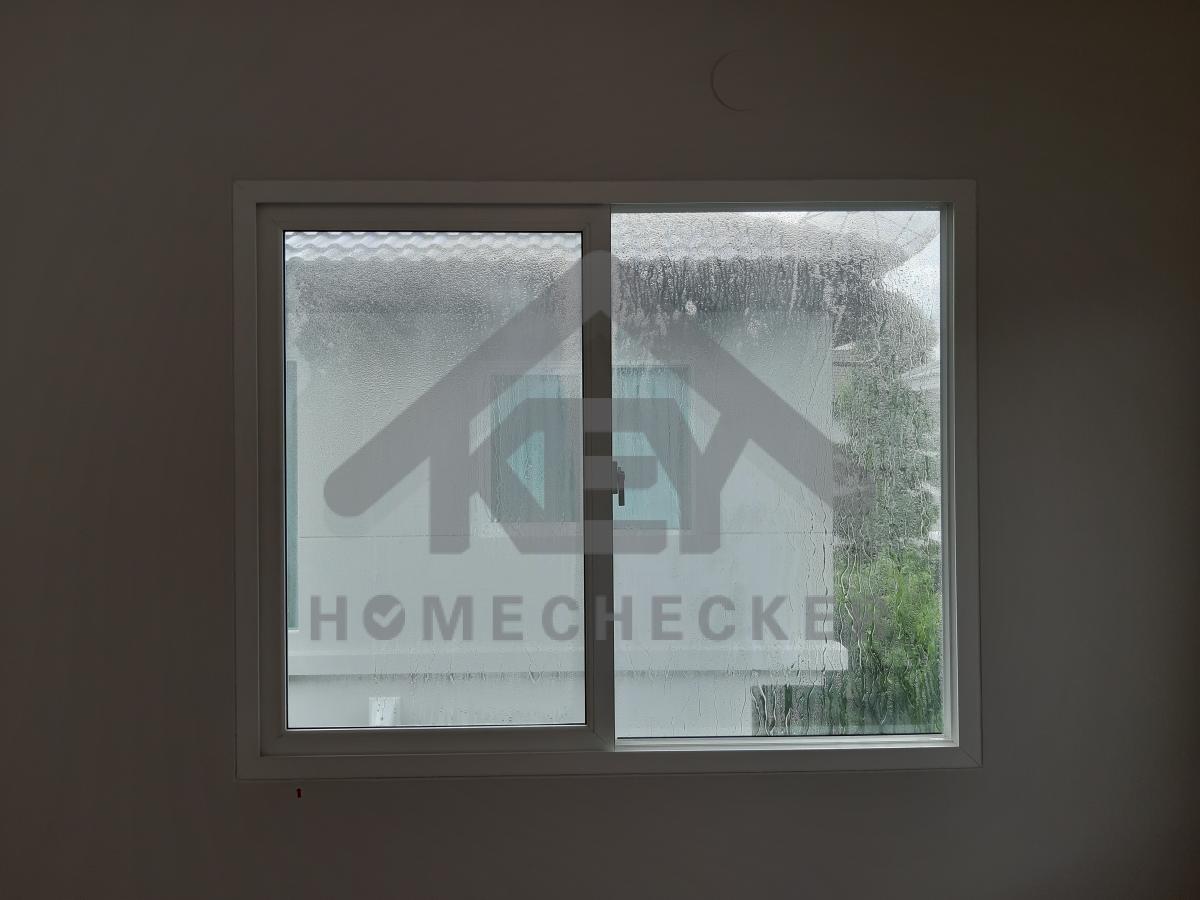

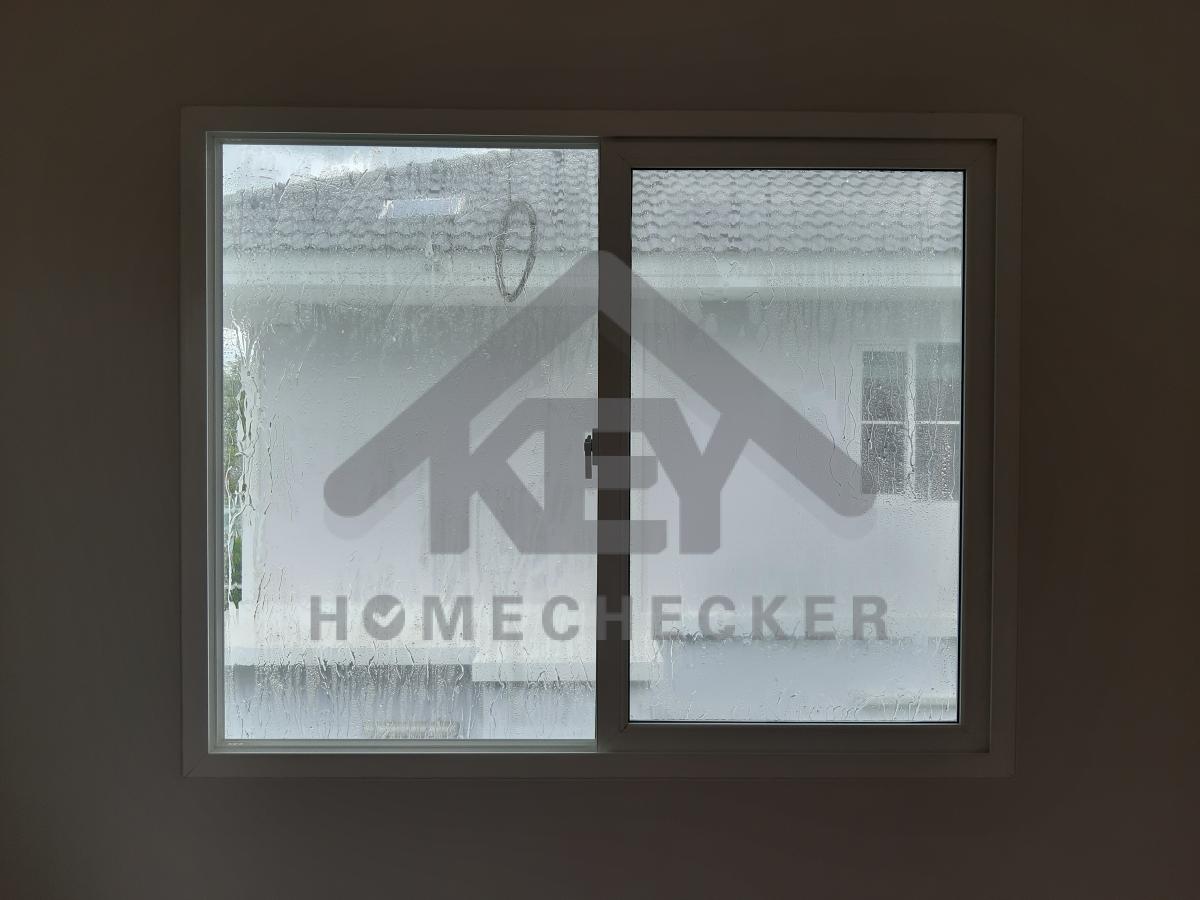

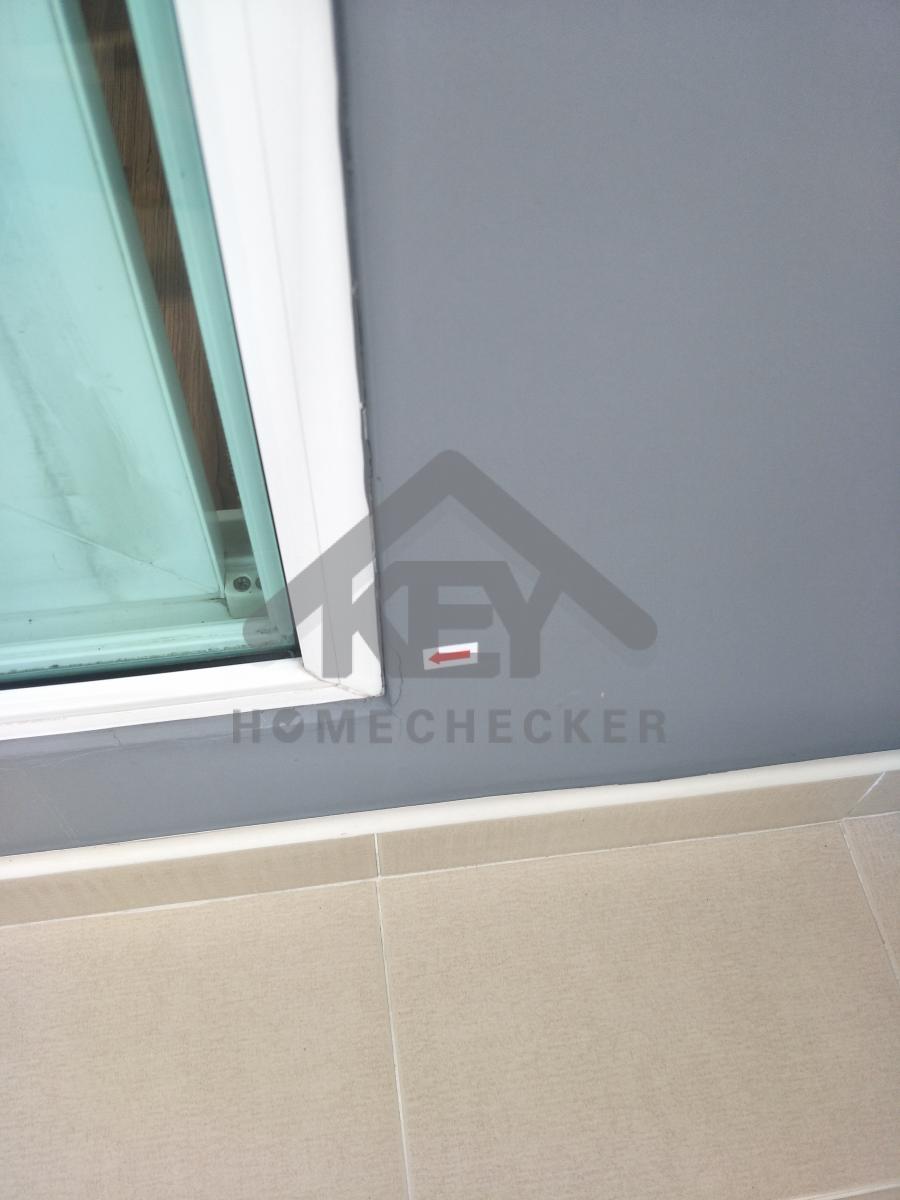

หน้าต่างปิดไม่สนิท

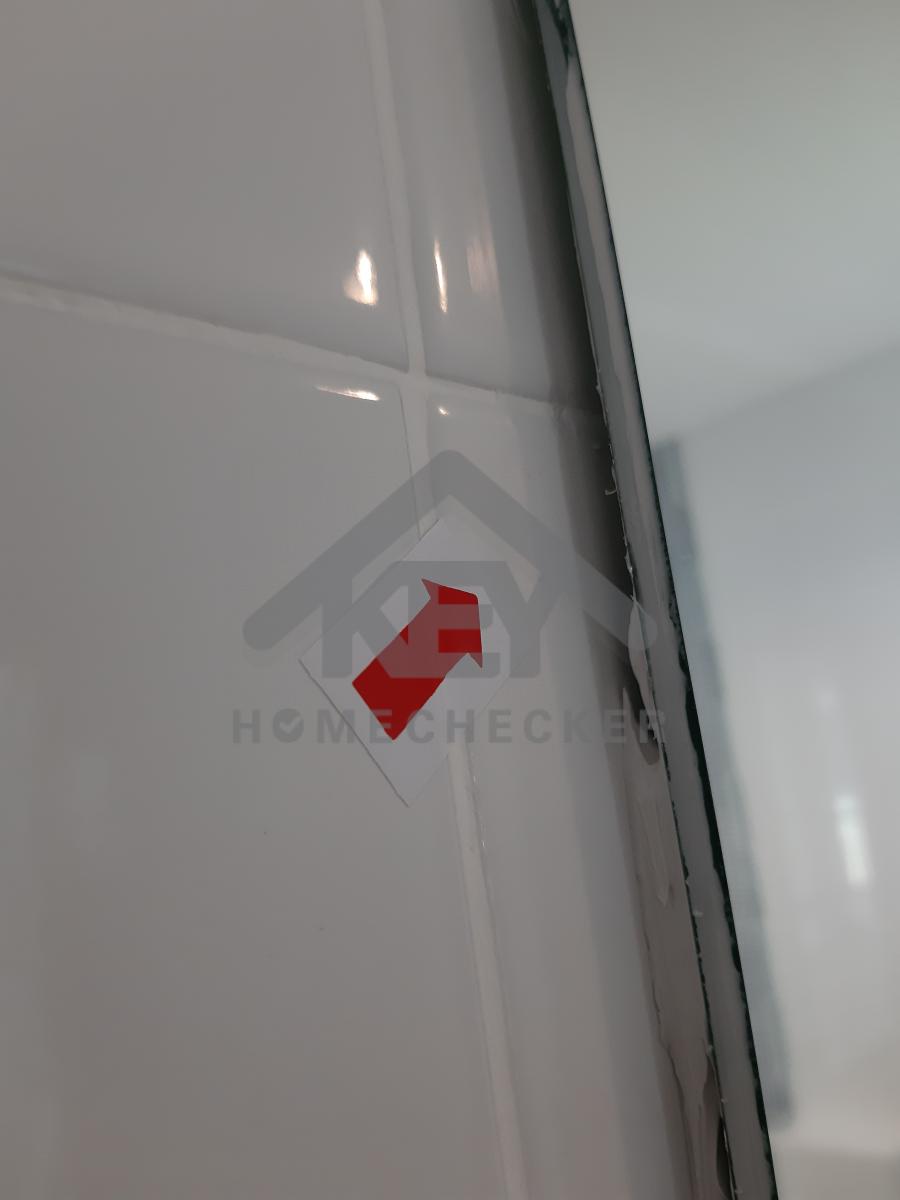

กระเบื้องบิ่นแตกเปลี่ยนแผ่นใหม่
เก็บงานทาสีฝ้า
งานติดตั้งประตูห้องน้ำ งานเรียบร้อยดี

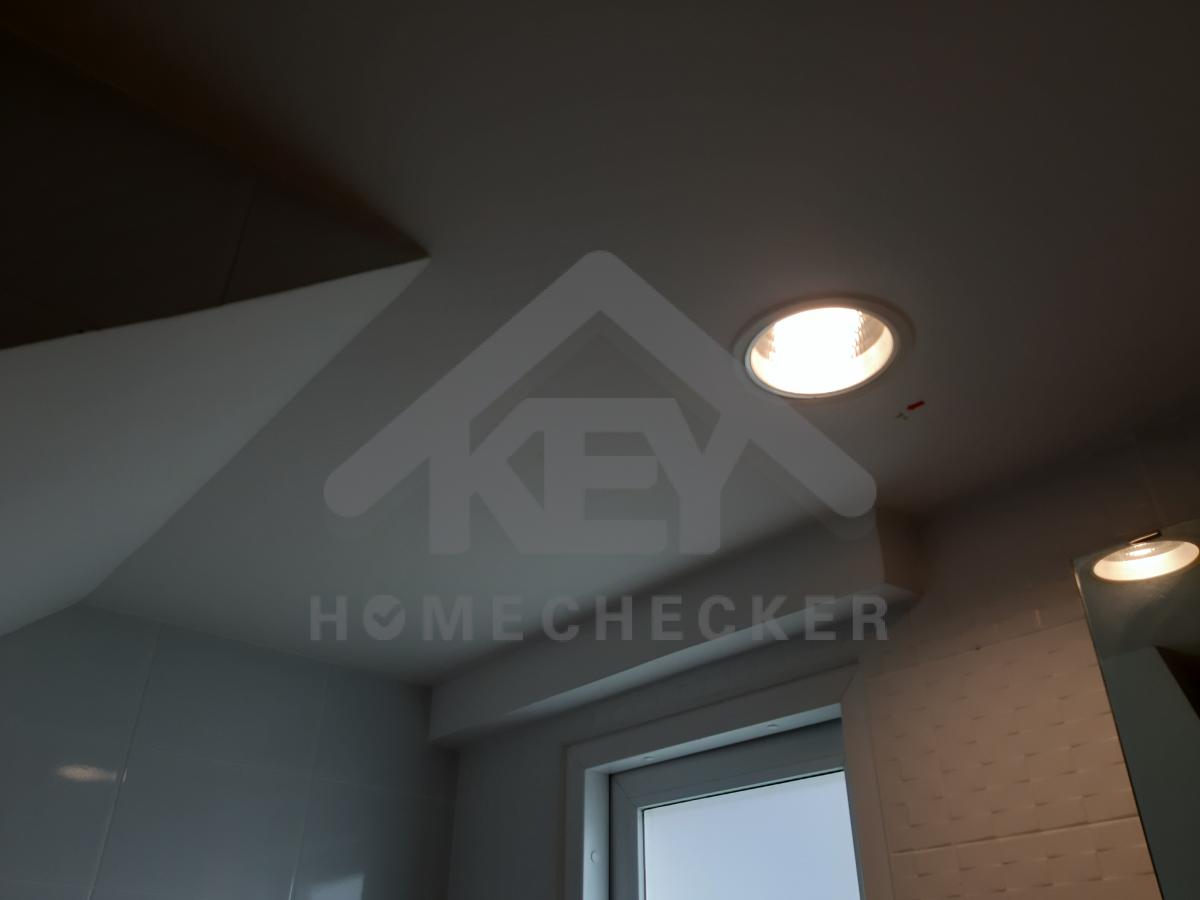

งานระบบแสงสว่างและสวิทซ์ไฟ งานเรียบร้อยดี
10. งานชั้นลอย

ผนังร้าวต้องแก้ไข
11. งานห้องนอนชั้น 2 (1)
โถสุขภัณฐ์ งานเรียบร้อยดี
อ่างสุขภัณฐ์ งานเรียบร้อยดี
ไฟฟ้าเครื่องสุขภัณฐ์ งานเรียบร้อยดี
เคาว์เตอร์ งานเรียบร้อยดี
ที่วางสบู่ งานเรียบร้อยดี
งานเก็บหน้าต่างต้องแก้ไข

งานฝ้ามีรอยเป็นรูต้องแก้ไข
รอยต่อบัว

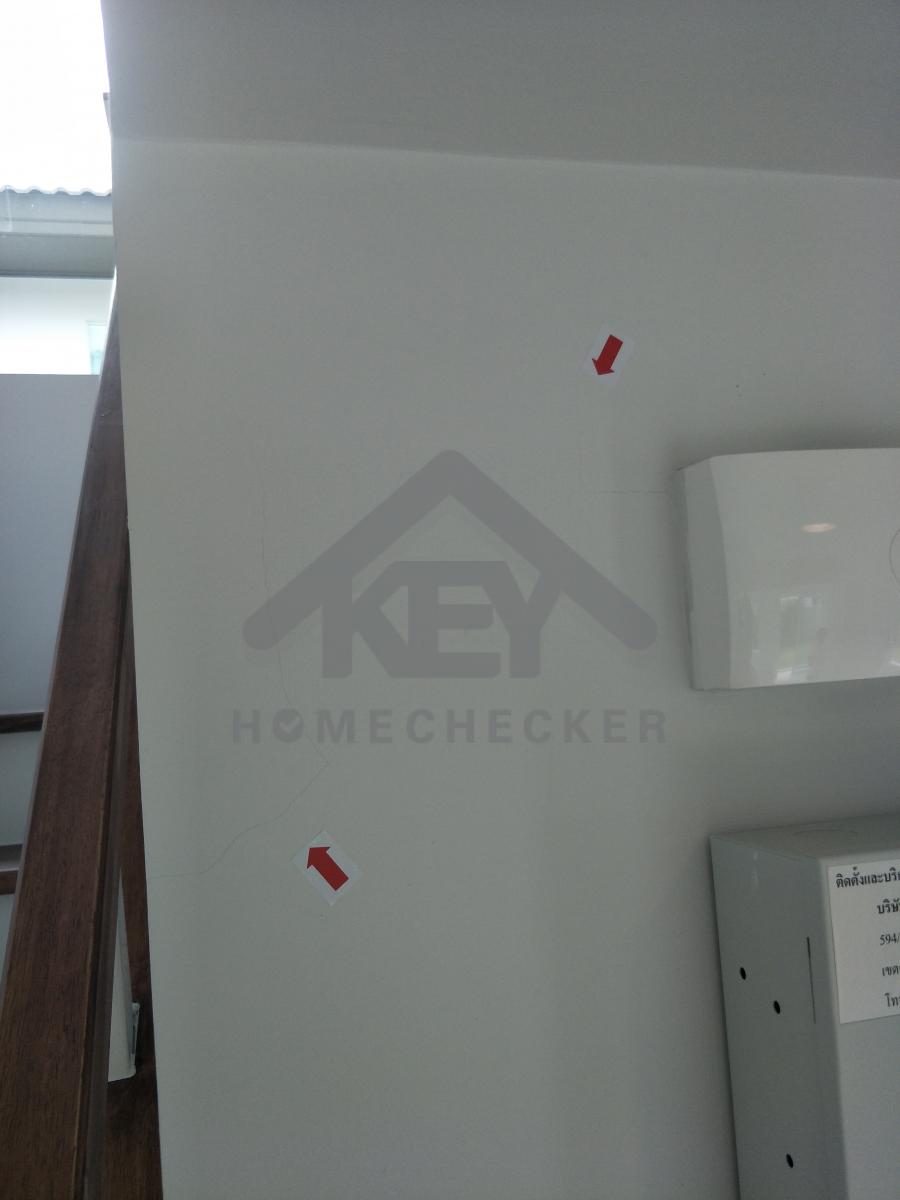

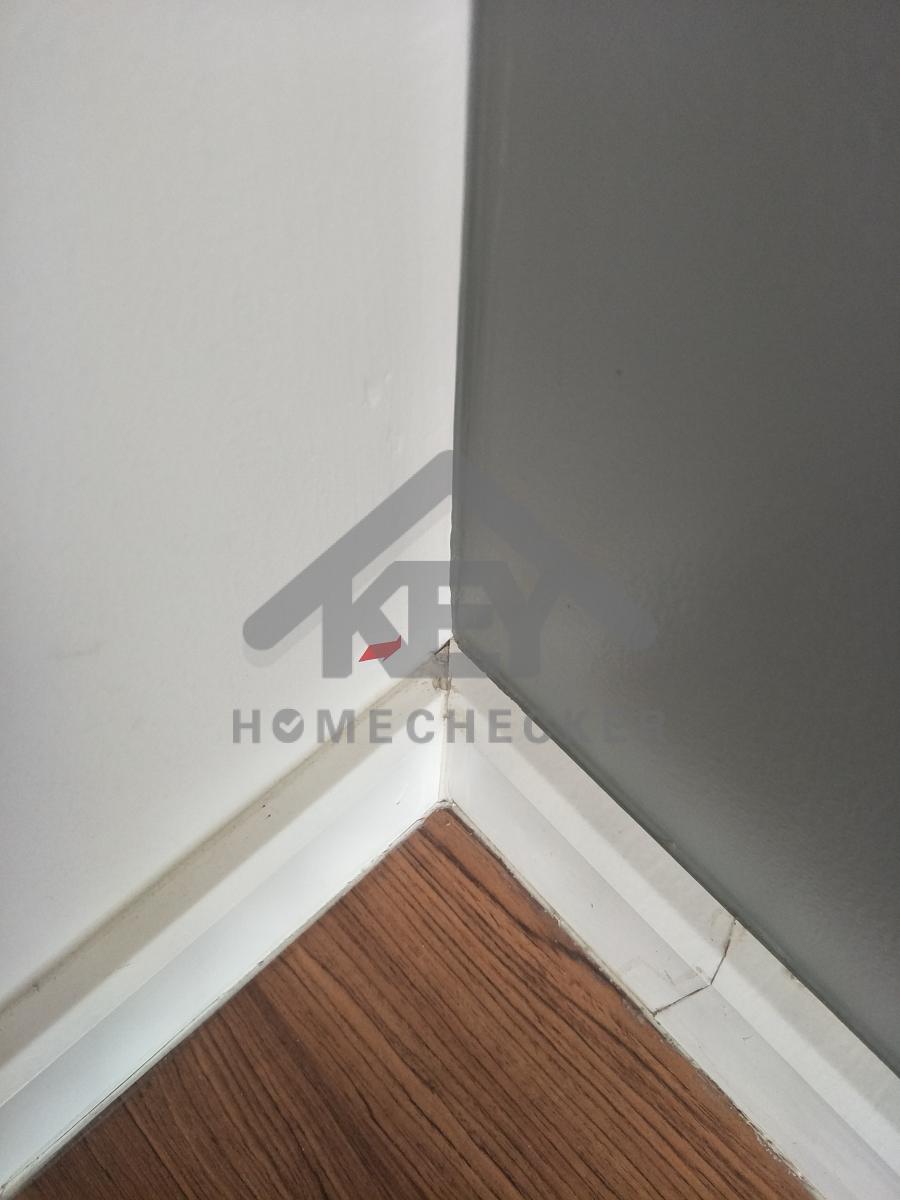

งานผนังร้าว

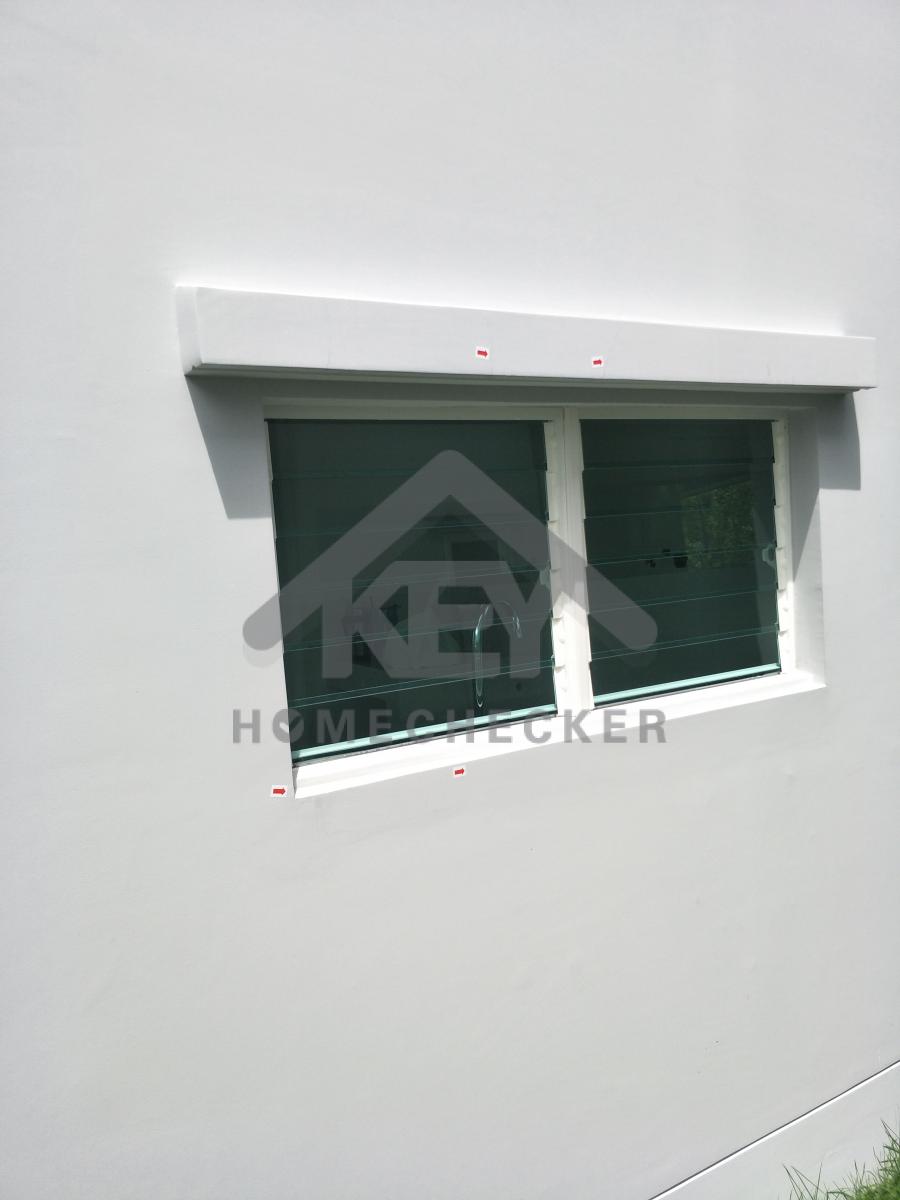

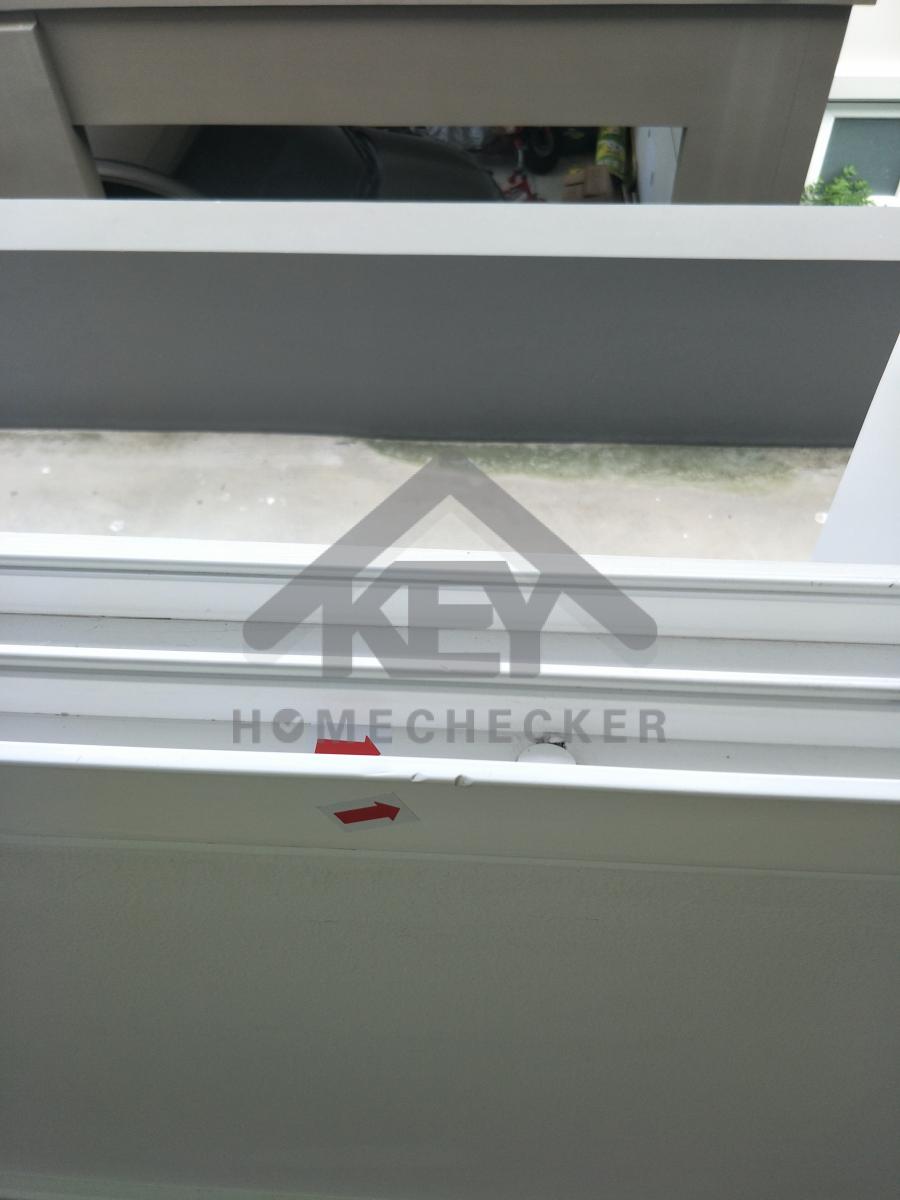

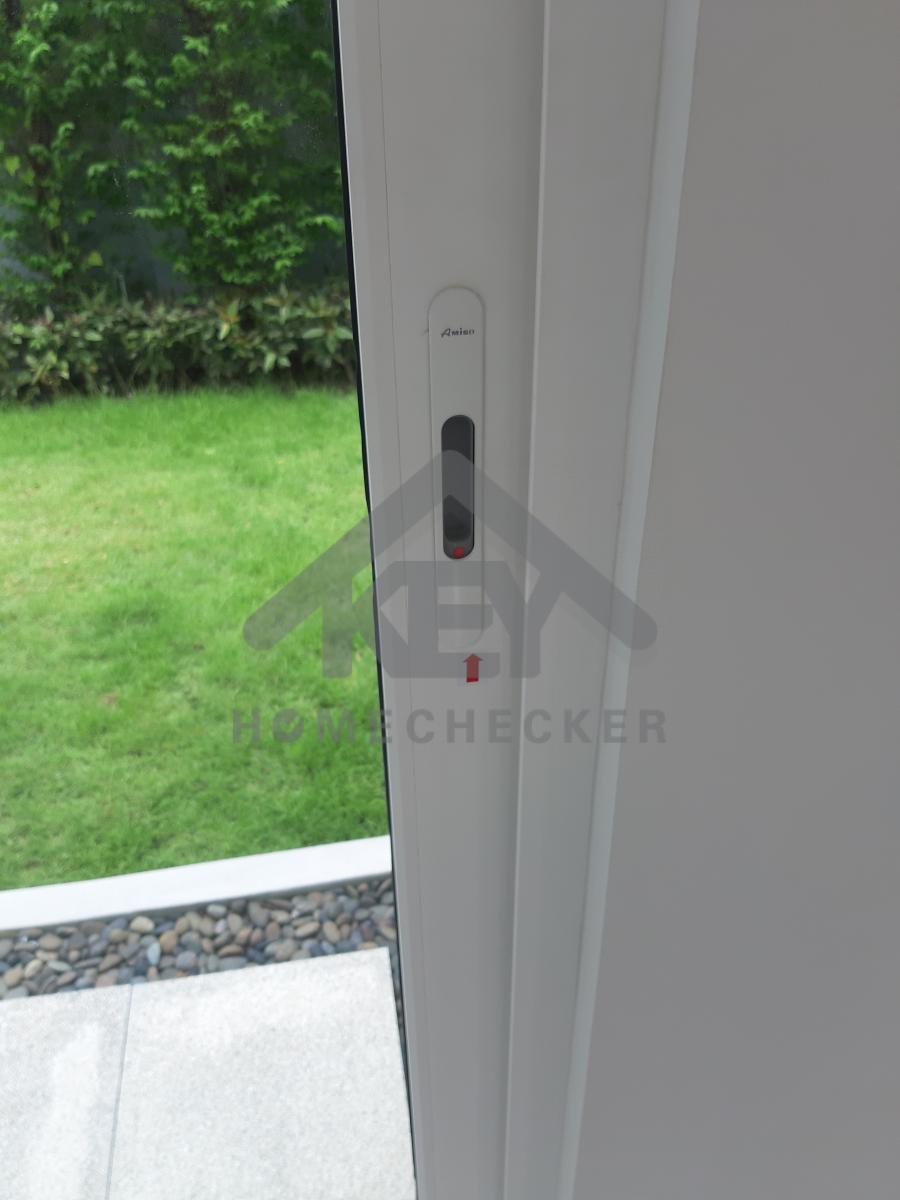

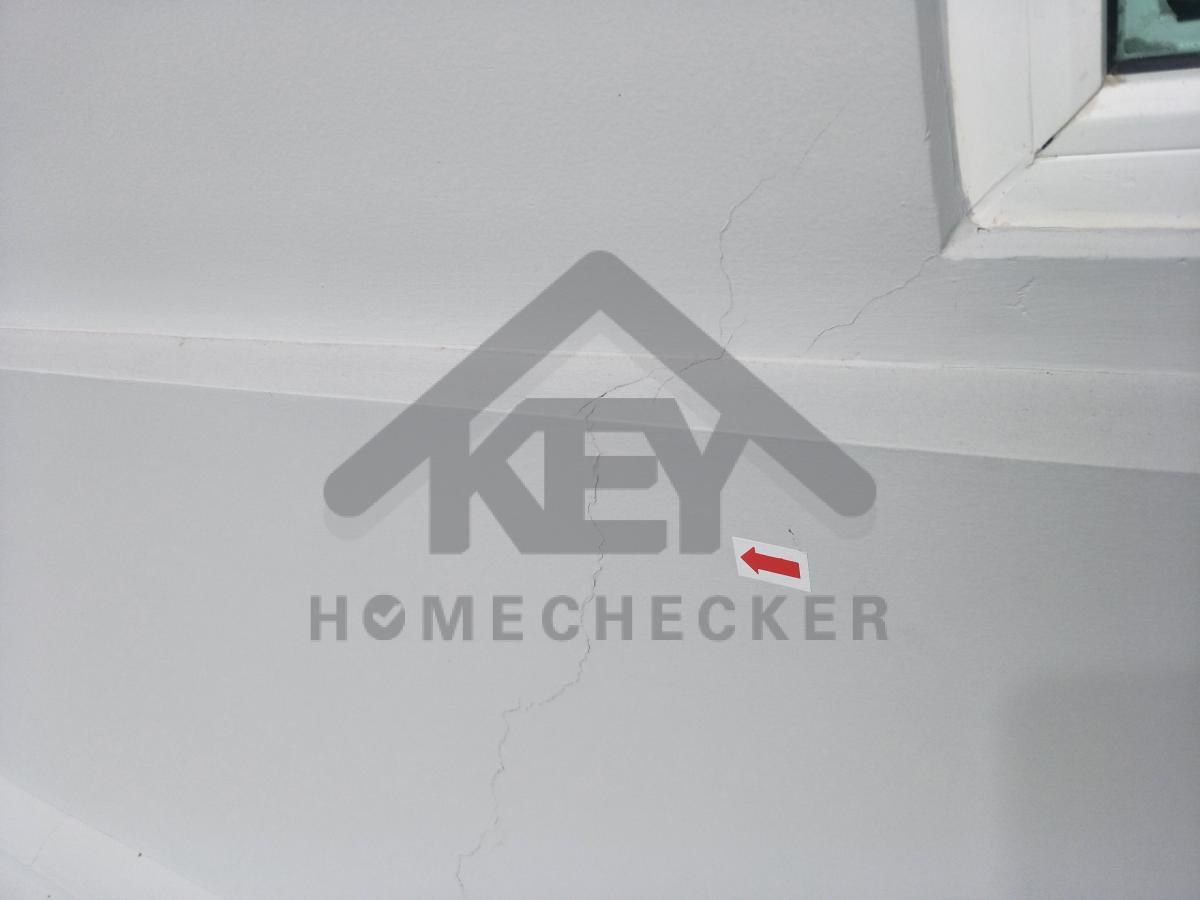

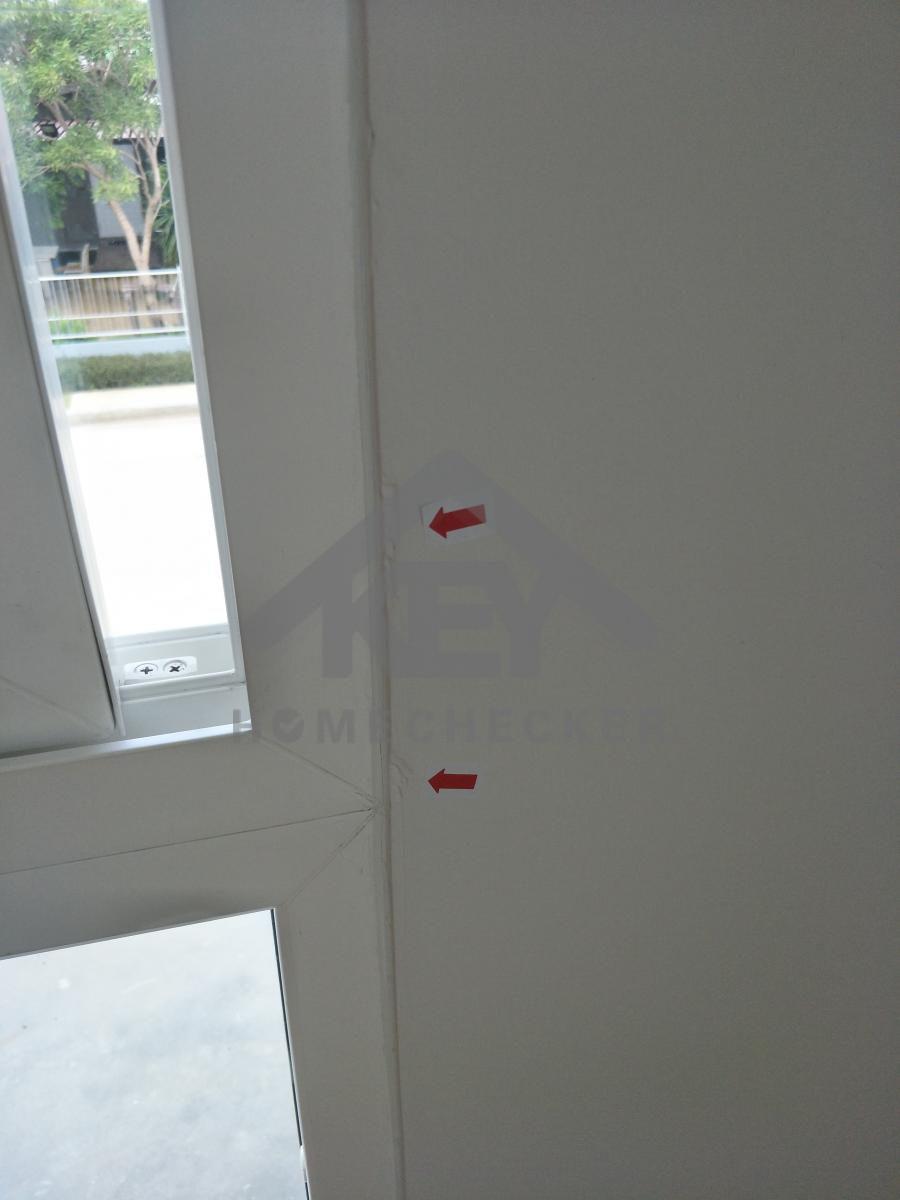

หน้าต่างมีรอยและตัวปิดเบี้ยวต้องแก้ไข

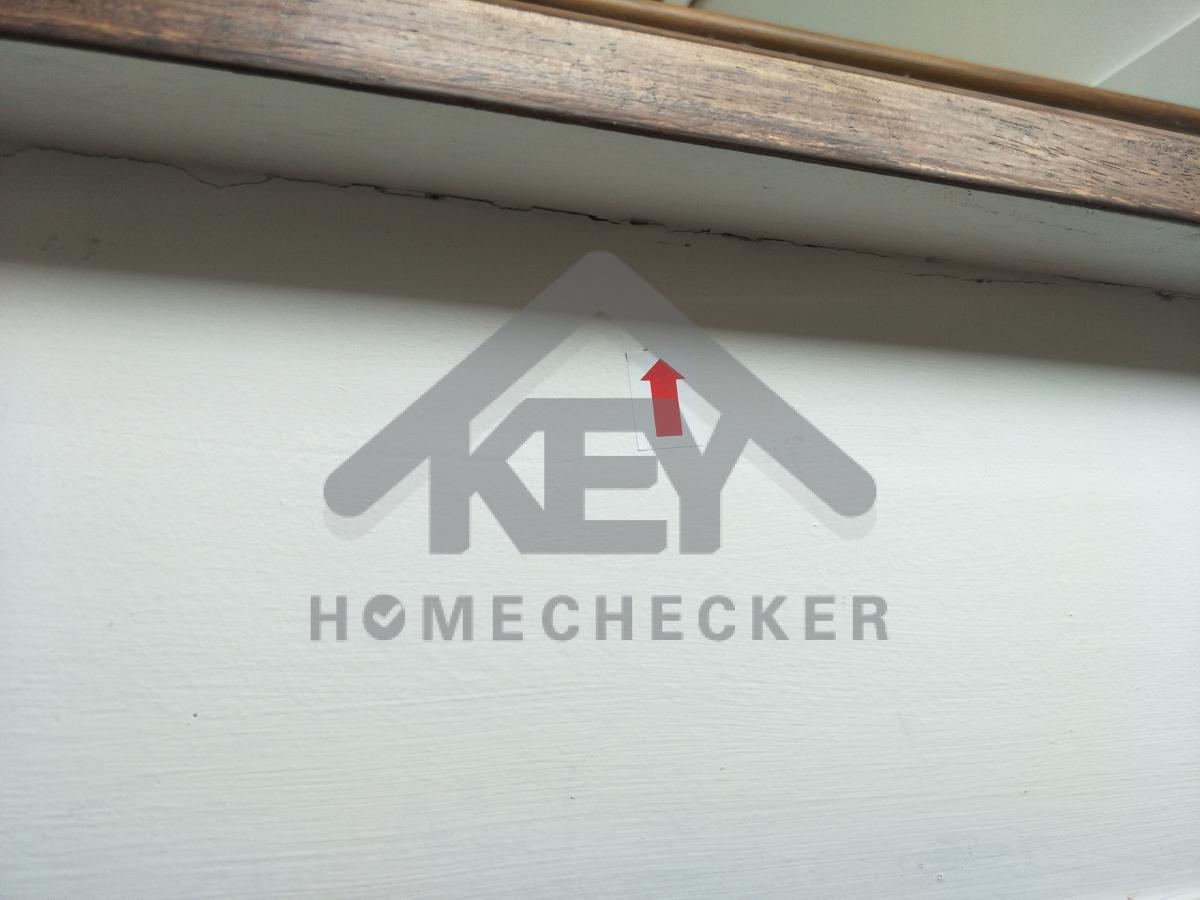

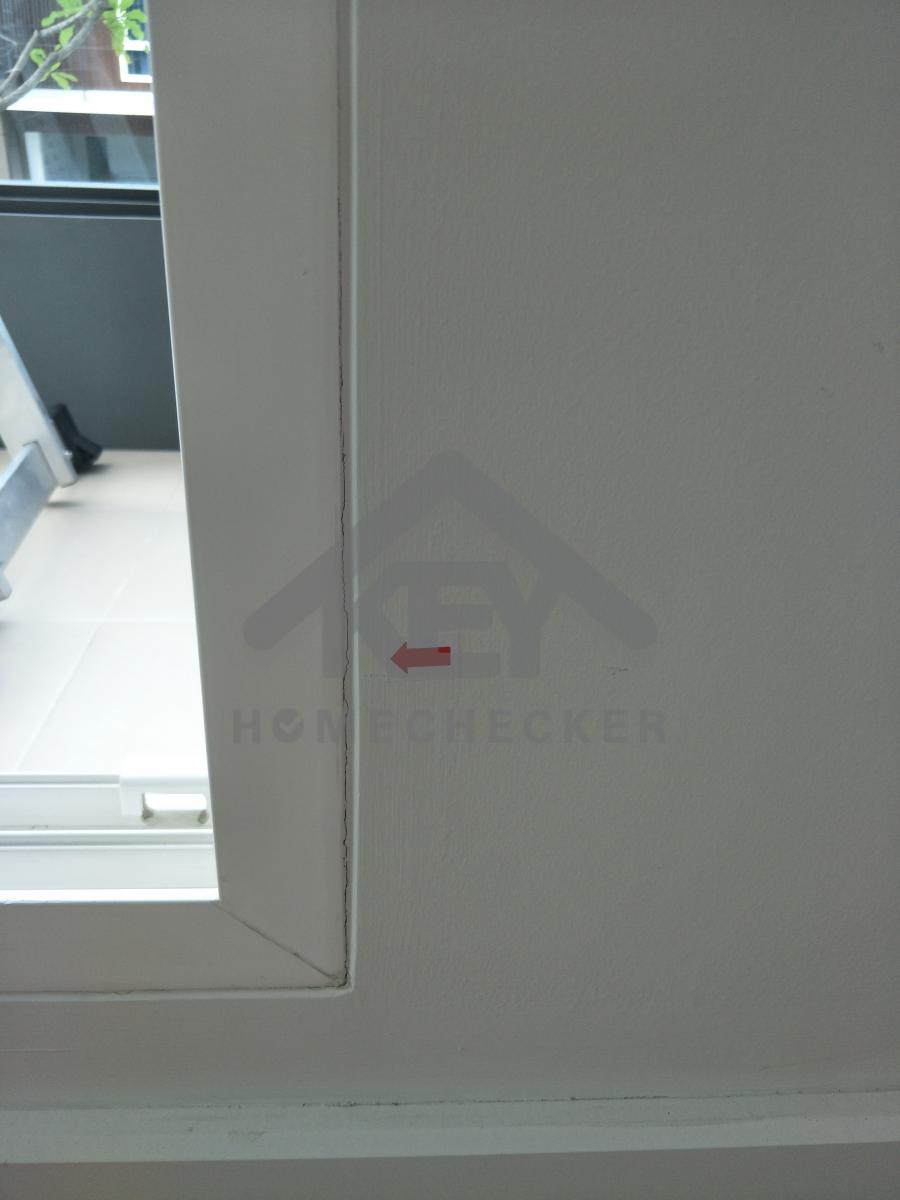

ขอบวงกบมีรอยต้องแก้ไข
12. งานห้องนอนชั้น 2 (2)

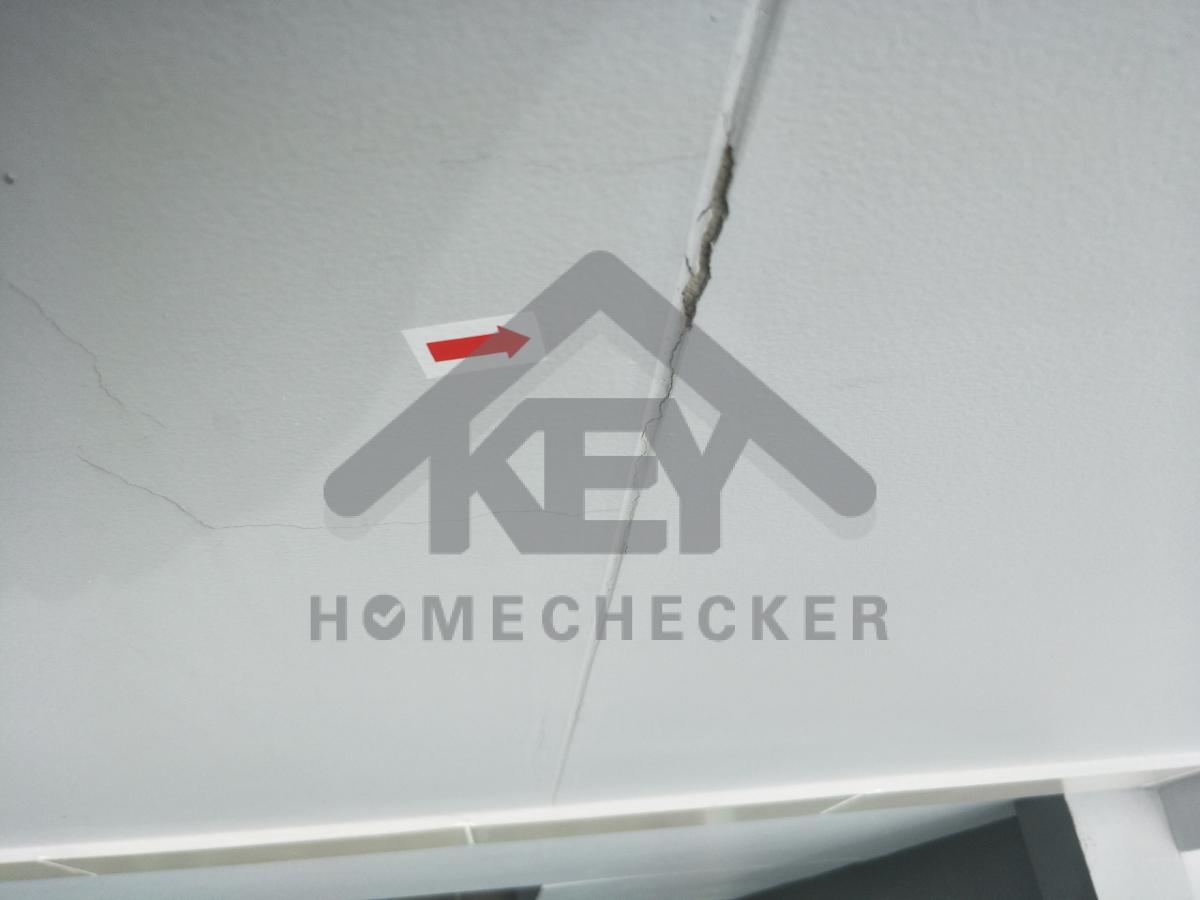

งานฝ้าเป็นรูต้องแก้ไข

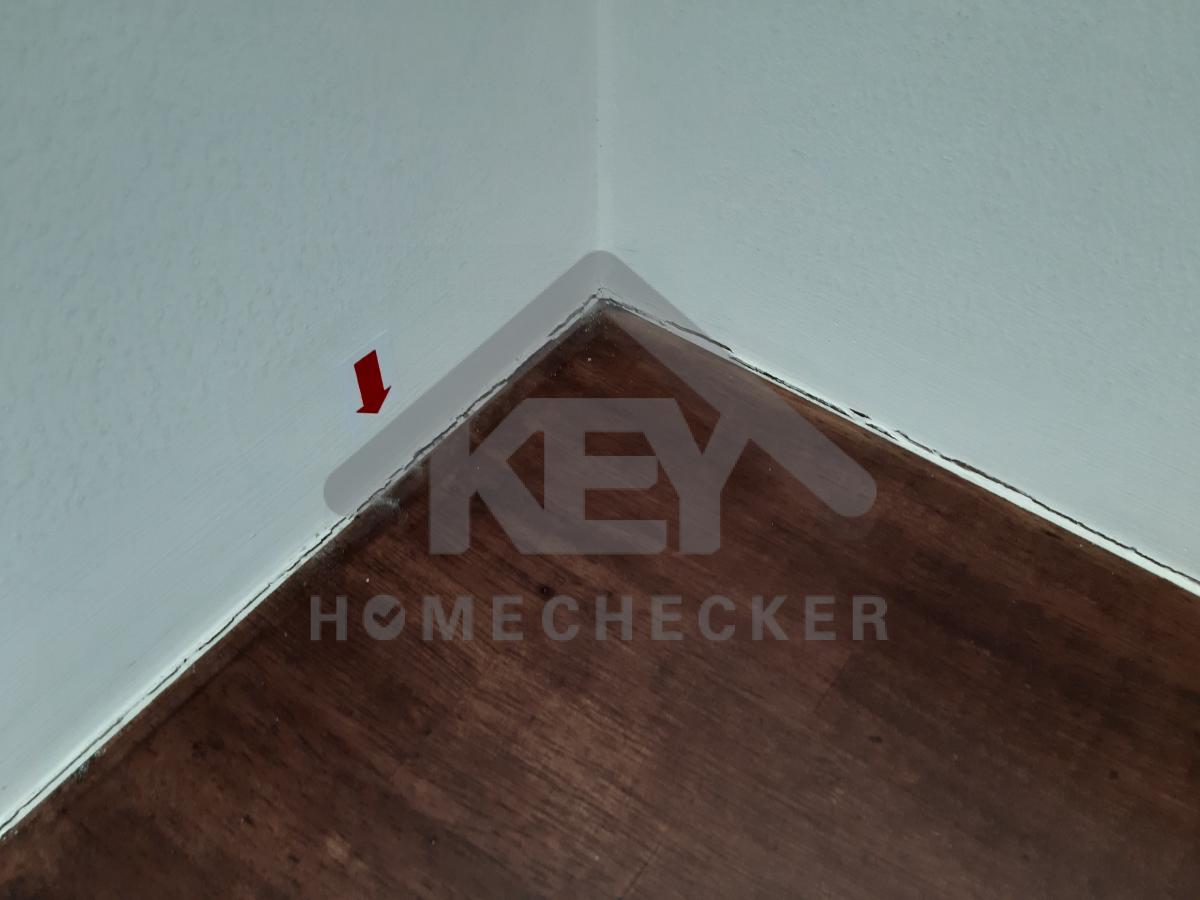

พื้นไม่ได้ระดับรอยต่อบัวร้าวต้องแก้ไข
มุมห้องและฝ้ามีรอยต้องแก้ไข

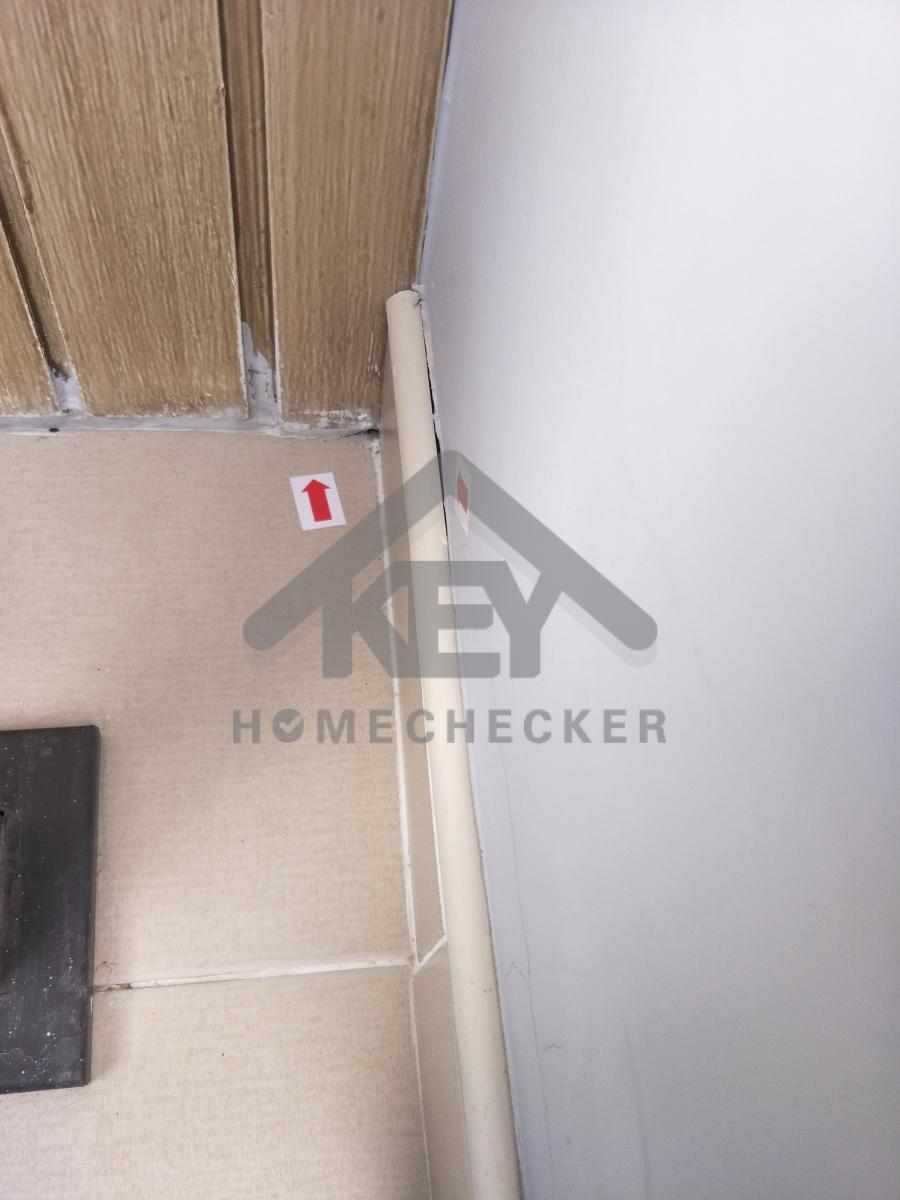

ขอบวงกบมีรอยร้าว
13. งานห้องนอนชั้น 2 (3)

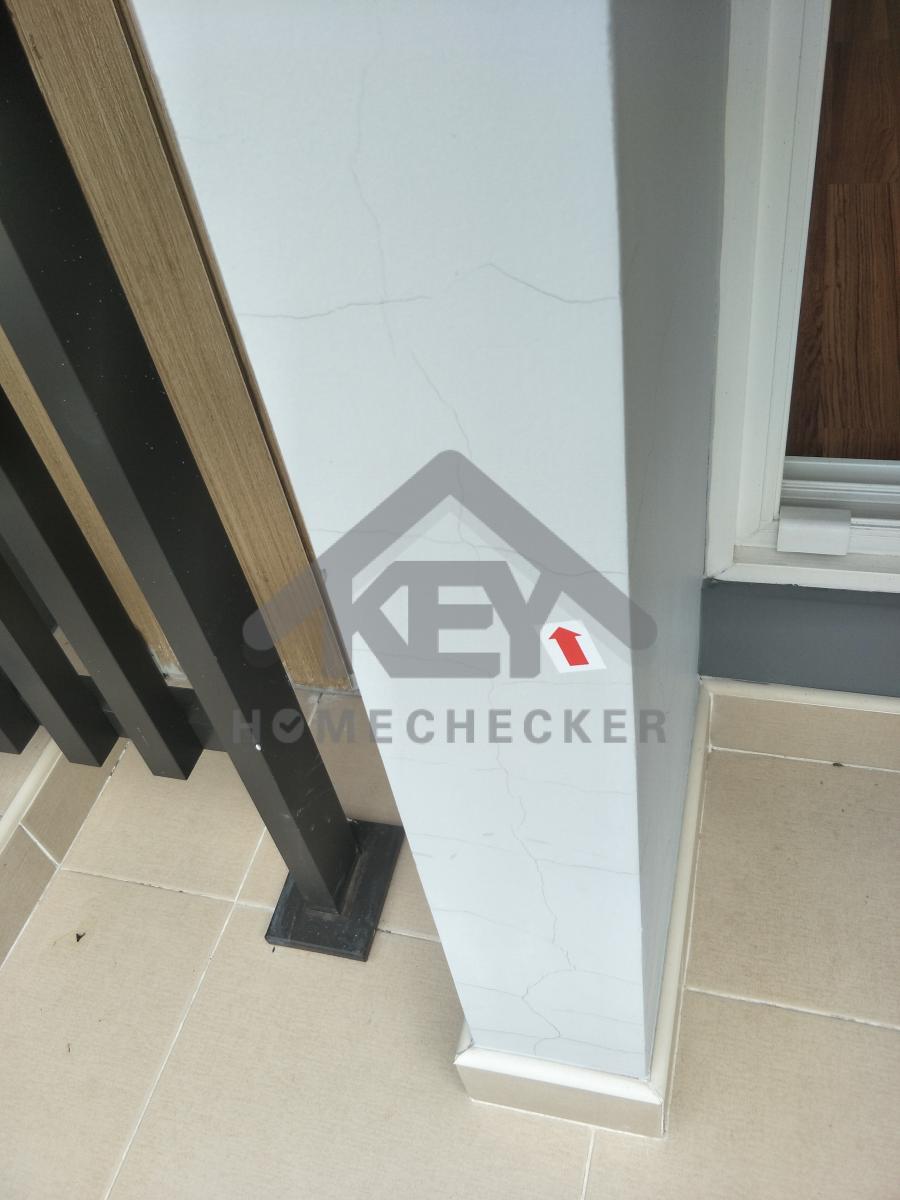

งานผนังร้าวต้องแก้ไข

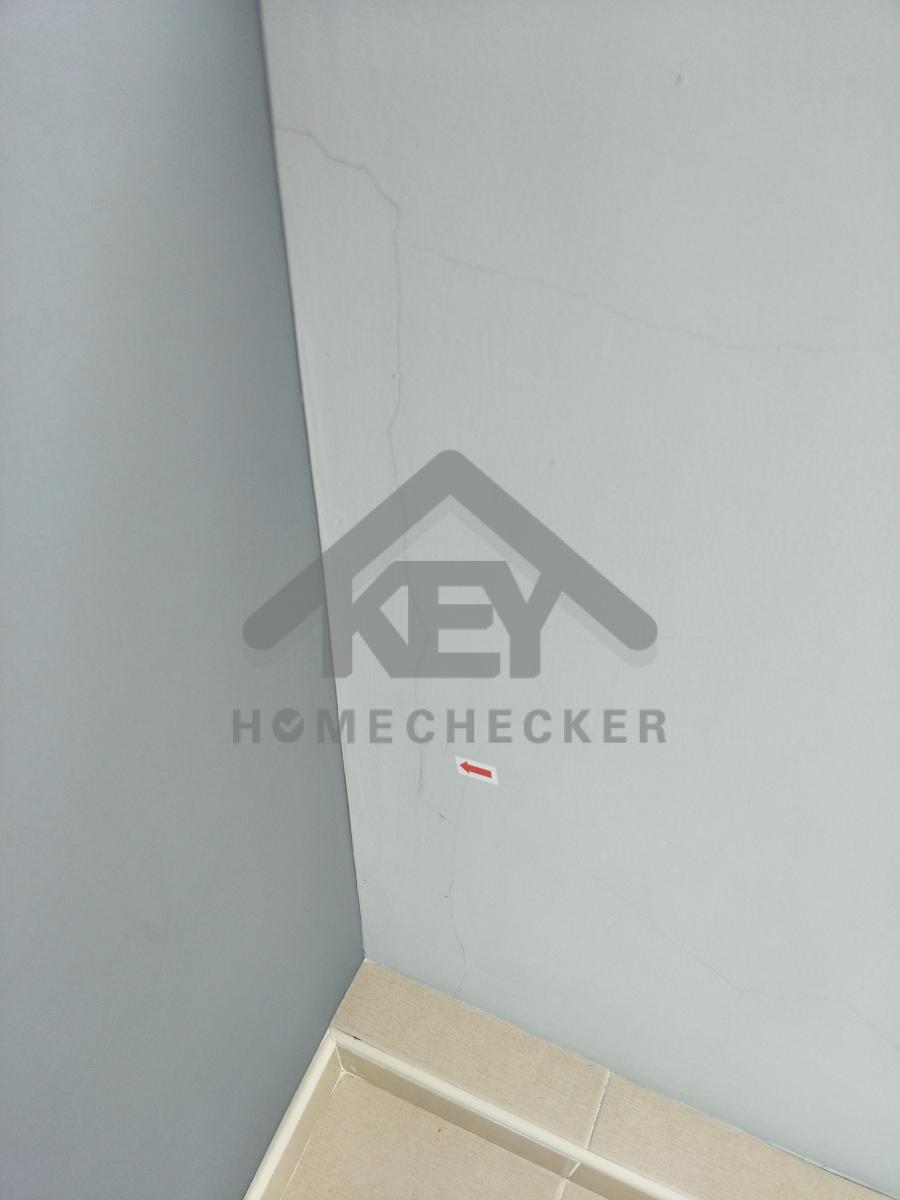

ผนังมีรอยต้องแก้ไข
งานผนังมีรอยร้าวต้องแก้ไข

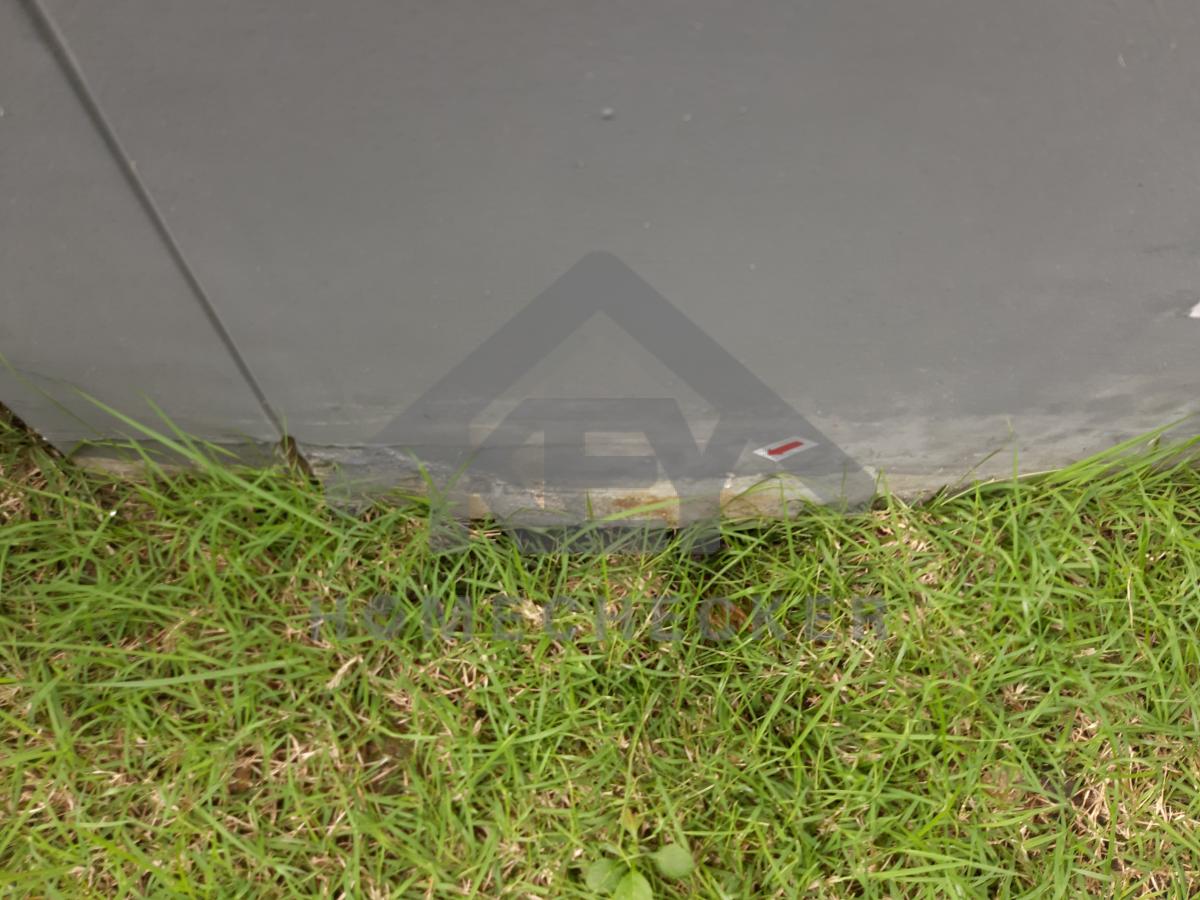

ผนังด้านนอกร้าวต้องแก้ไ๘

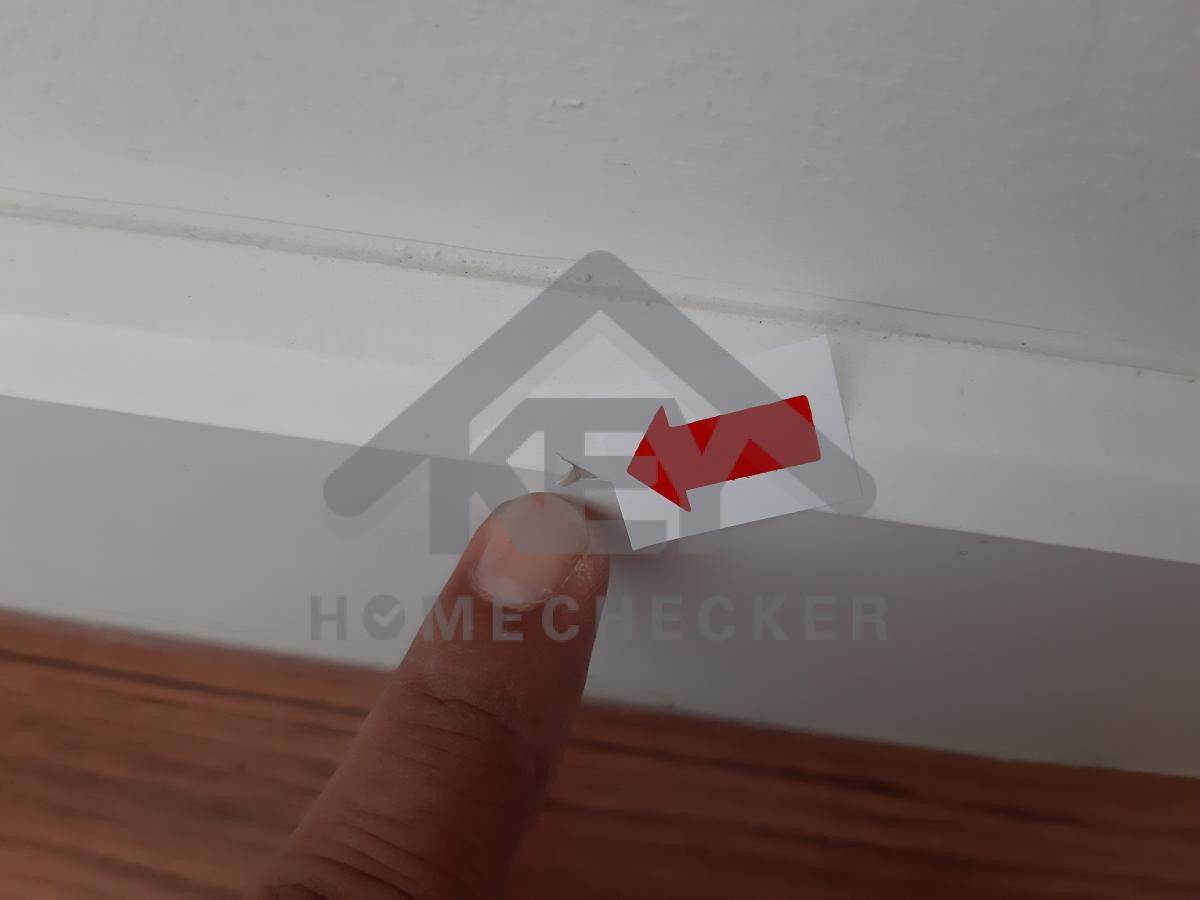

รอยร้าวตรงบัวพื้นต้องแก้ไข
ผนังด้านนอกร้าวต้องแก้ไข
ผนังด้านนอกร้าวต้องแก้ไข
ผนังภายนอกร้าวต้องแก้ไข
มุมบัวมีรูต้องแก้ไข
ผนังด้านนอกร้าวต้องแก้ไข
สีผนังร่อนต้องแก้ไข
แก้ไขงานฝ้าเพดานมีรู
มุมระเบียงด้านนอกเก็บไม่ครบต้องแก้ไข
เข้ามุมระเบียงต้องแก้ไข
14. งานห้องน้ำชั้น 2 (1)
ที่ใส่กระดาษชำระ งานเรียบร้อยดี
อ่างสุขภัณฐ์ งานเรียบร้อยดี
15. งานห้องน้ำชั้น 2 (2)

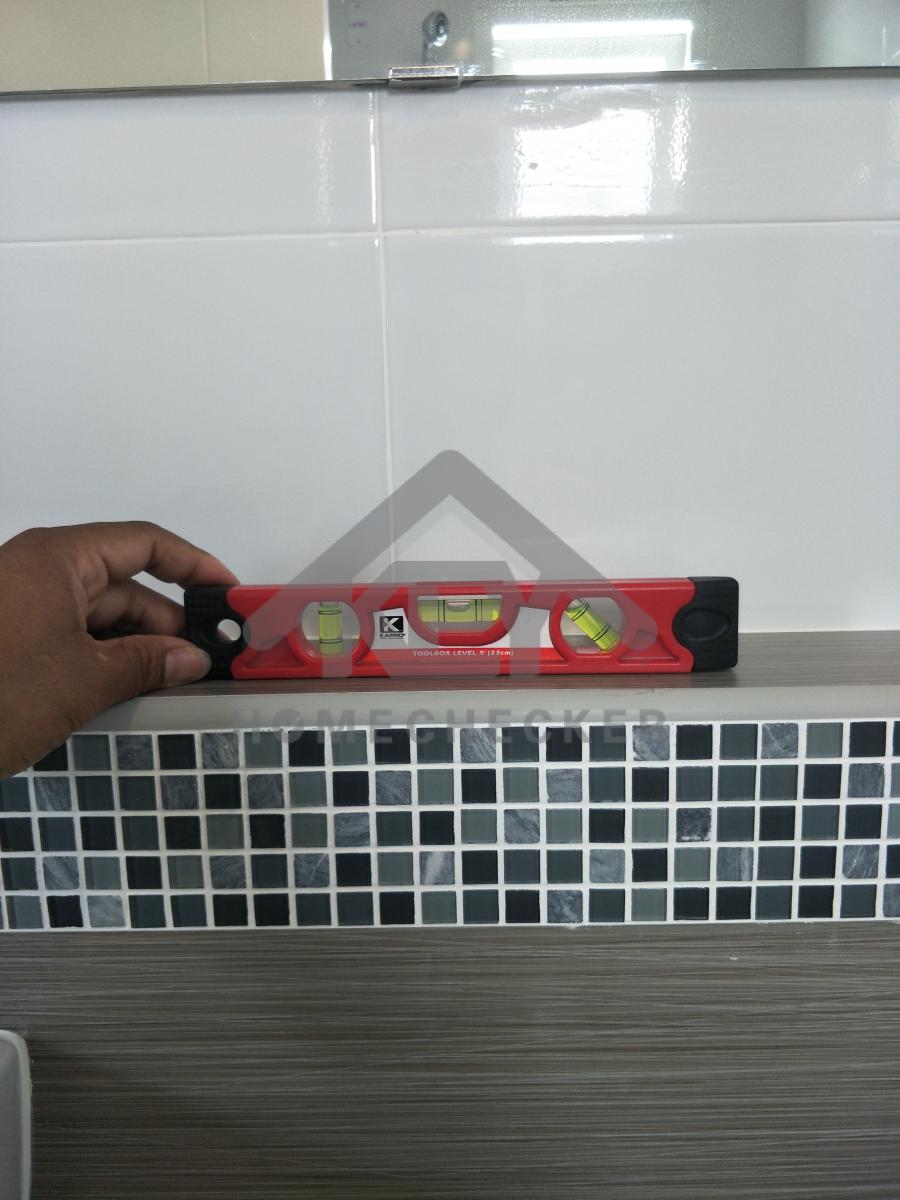

งานติดตั้งสุขภัณฑ์ติดตั้งได้ตามมาตรฐาน งานเรียบร้อยดี
งานติดตั้งที่ใส่กระดาษชำระ งานเรียบร้อยดี
งานติดตั้งเคาท์เตอร์ งานเรียบร้อยดี
งานติดตั้งสายฉีดชำระ งานเรียบร้อยดี

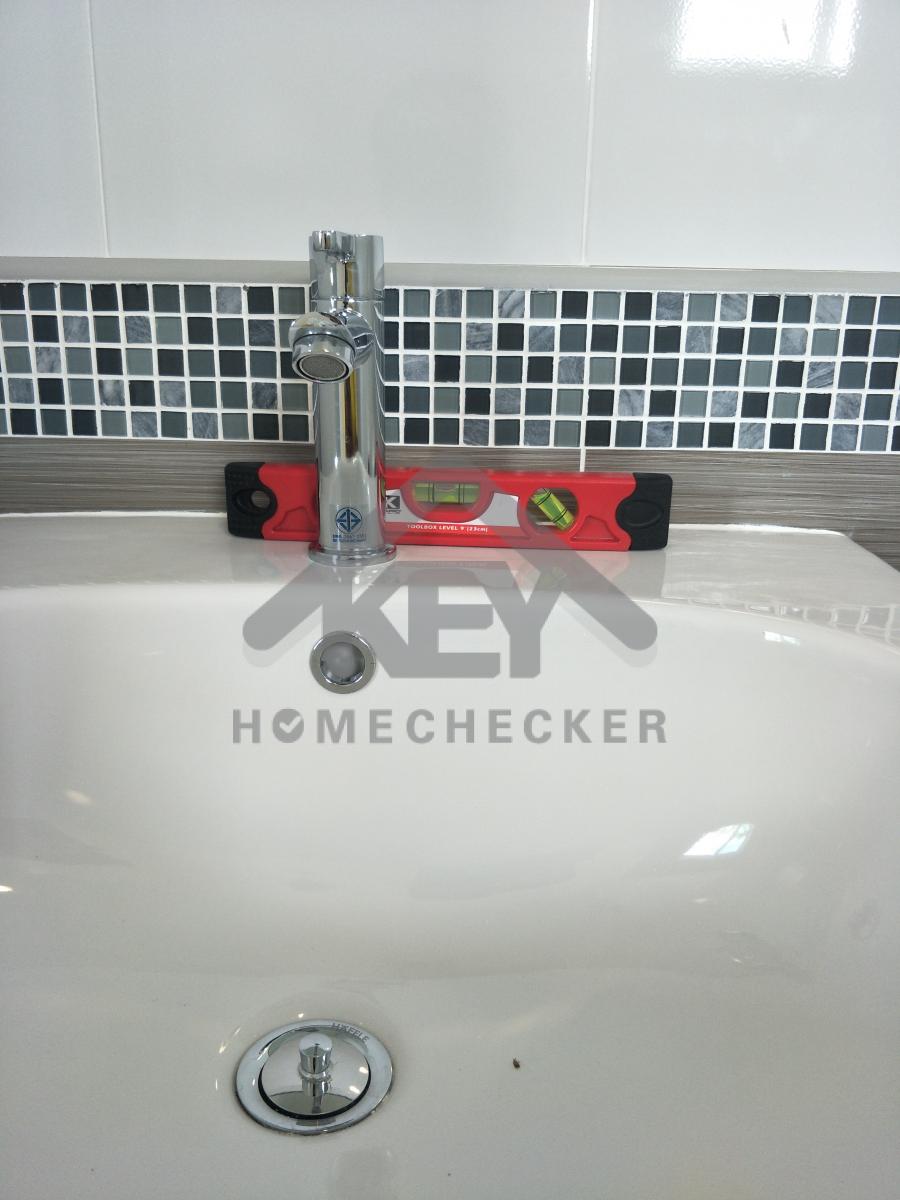

งานติดตั้งก๊อกวาวล์น้ำ งานเรียบร้อยดี
งานติดตั้งก๊อกน้ำ งานเรียบร้อยดี

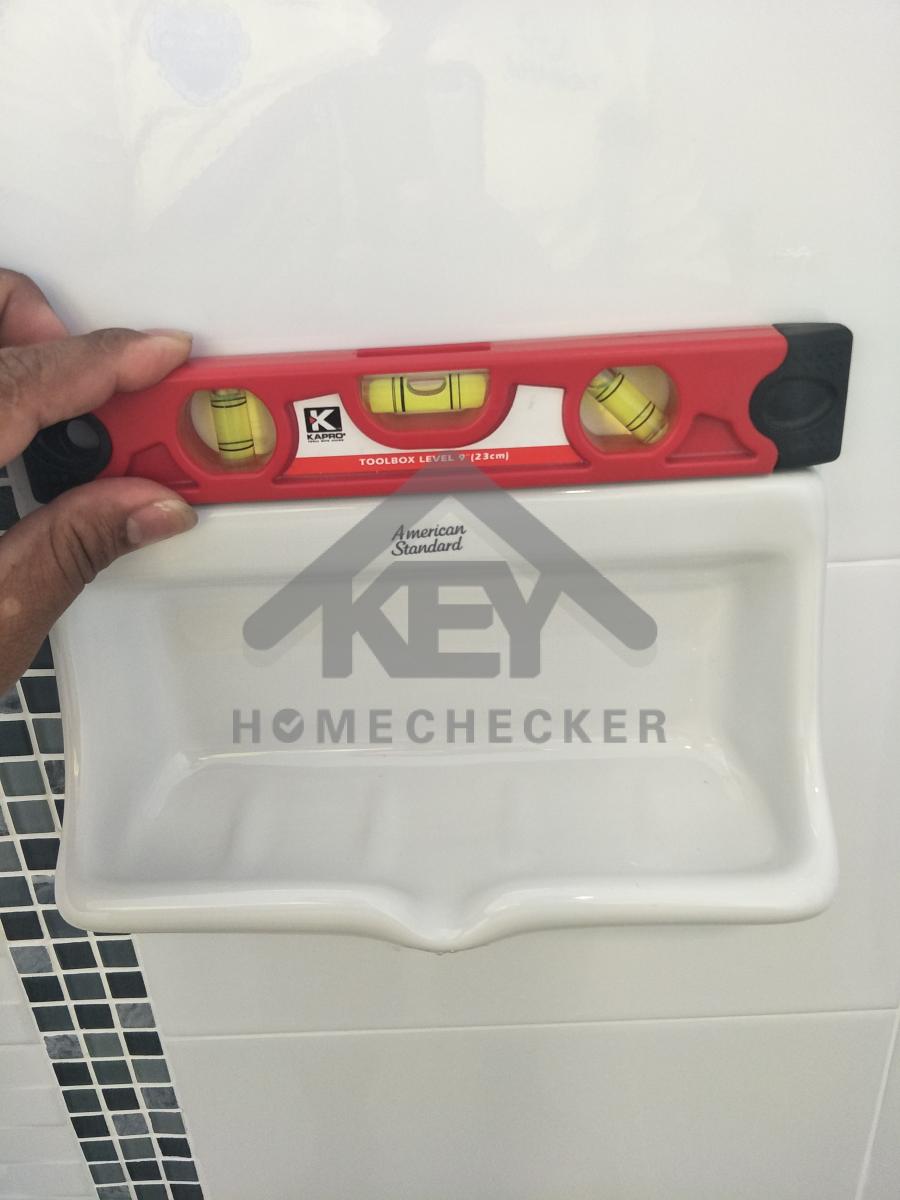

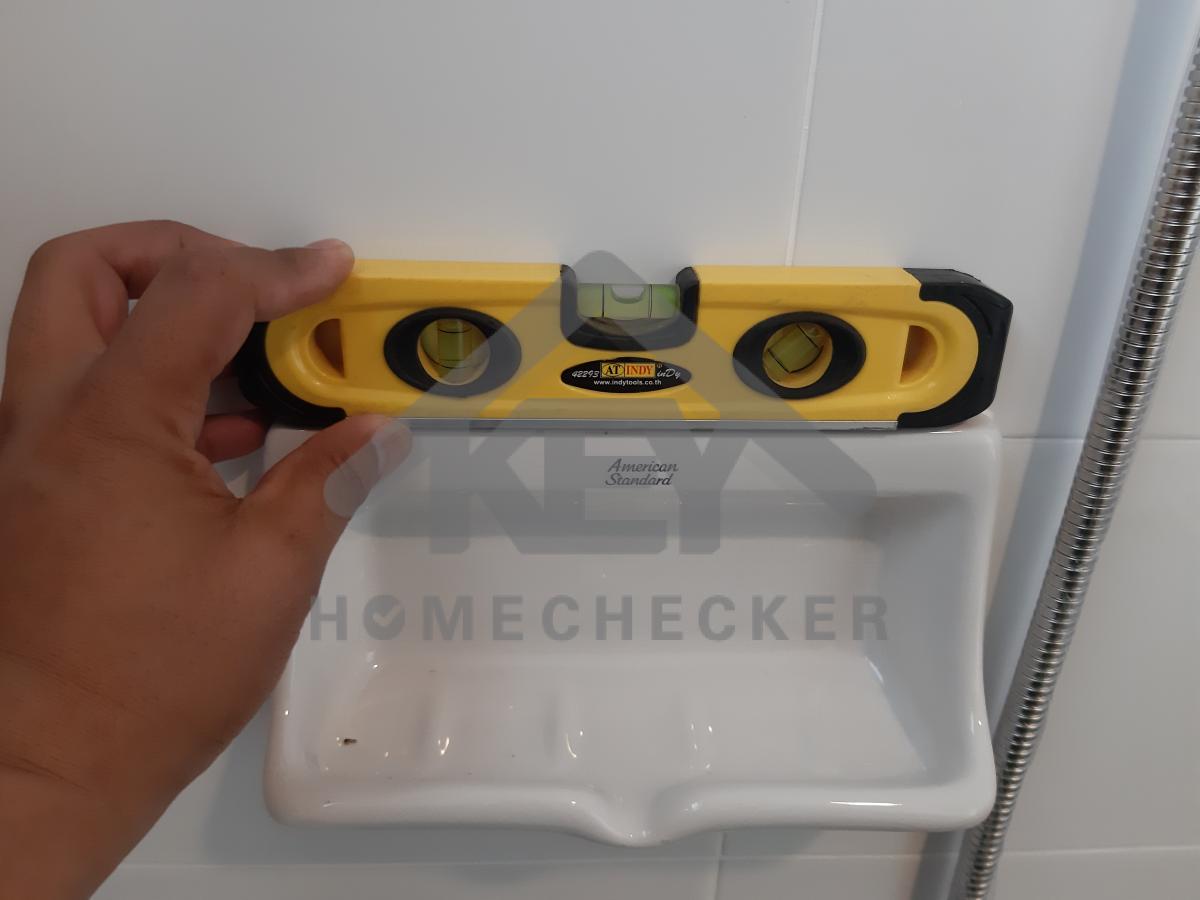

งานติดตั้งที่วางสบู่ งานเรียบร้อยดี

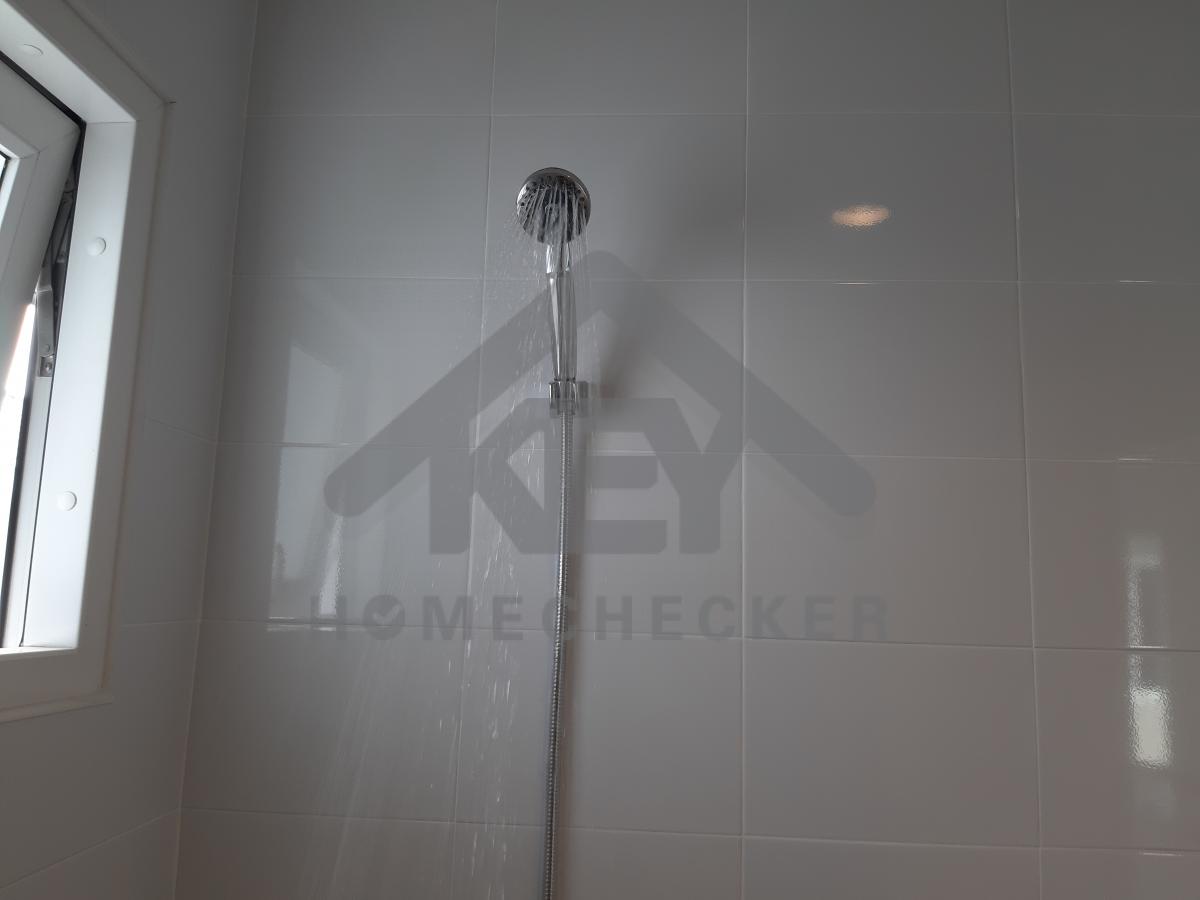

งานติดตั้งฟักบัวอาบน้ำ งานเรียบร้อยดี
งานติดตั้งอ่างล้างหน้าพร้อมก๊อกน้ำ งานเรียบร้อยดี
เก็บยาแนวซิลิโคลนให้เต็มร่อง
งานติดตั้งราวแขวนผ้า งานเรียบร้อยดี
งานระบบแสงสว่างและสวิทซ์ไฟ งานเรียบร้อยดี

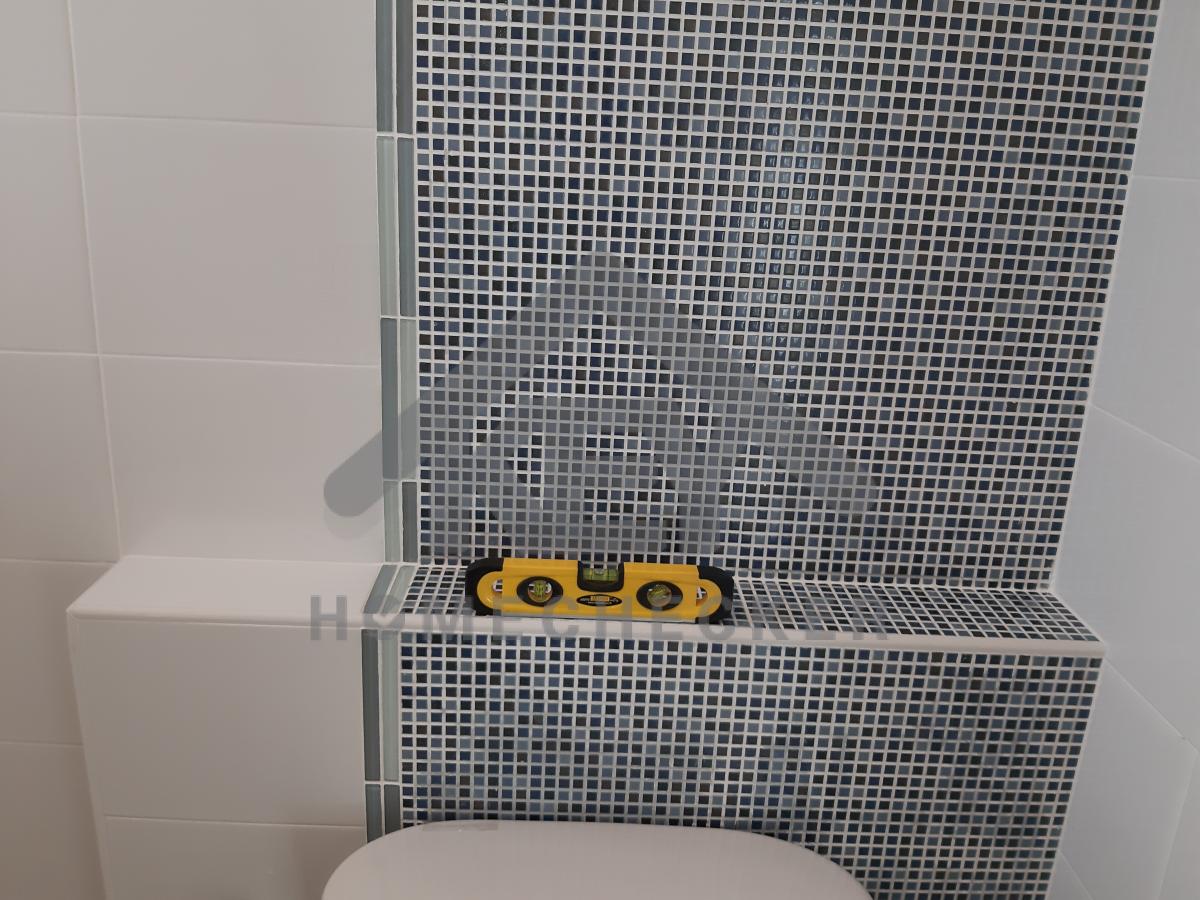

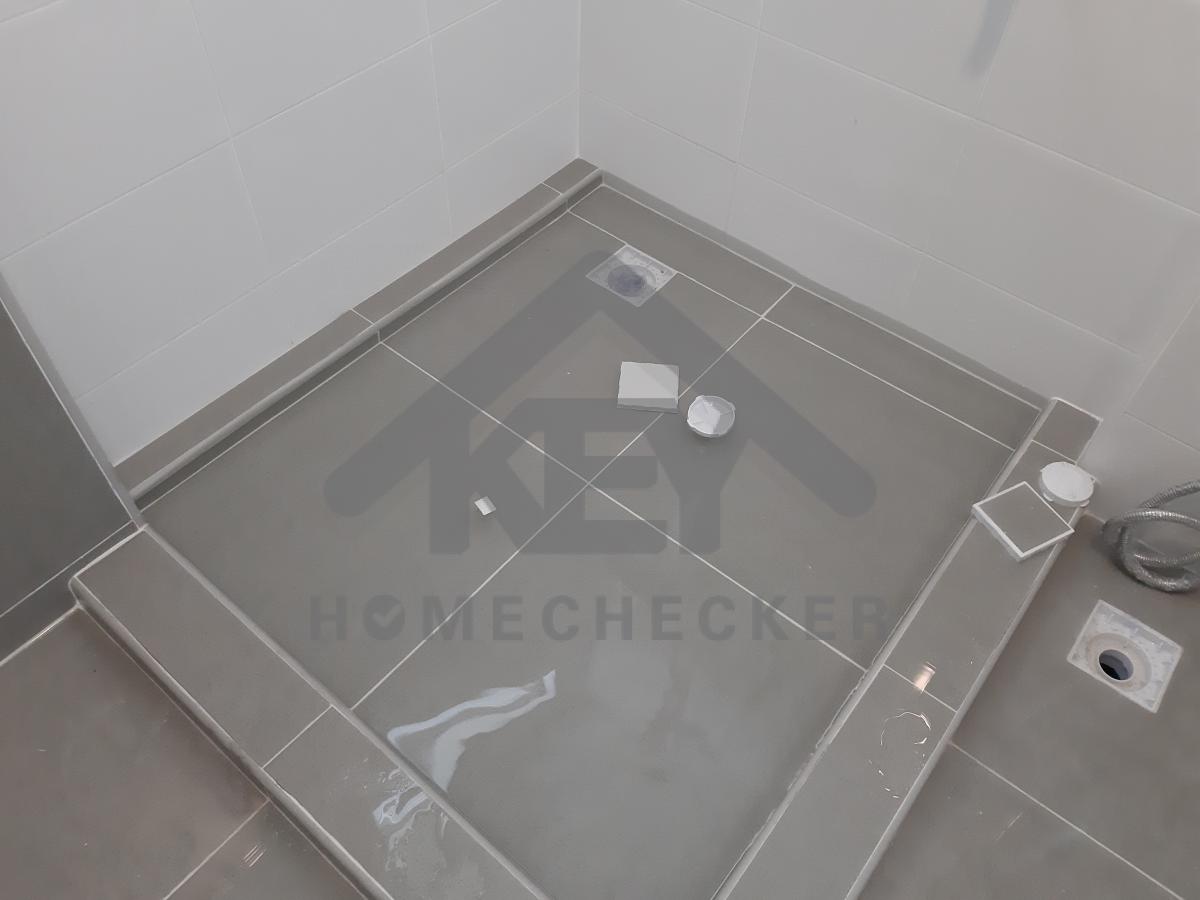

งานเทสโซนเปียก งานเรียบร้อยดี
งานติดตั้งประตูห้องน้ำ งานเรียบร้อยดี

แก้ไขงานจบพื้นลามิเนตพบคราบกาว
16. งานบันไดชั้น 2

เก็บทำความสะอาดราวบันได

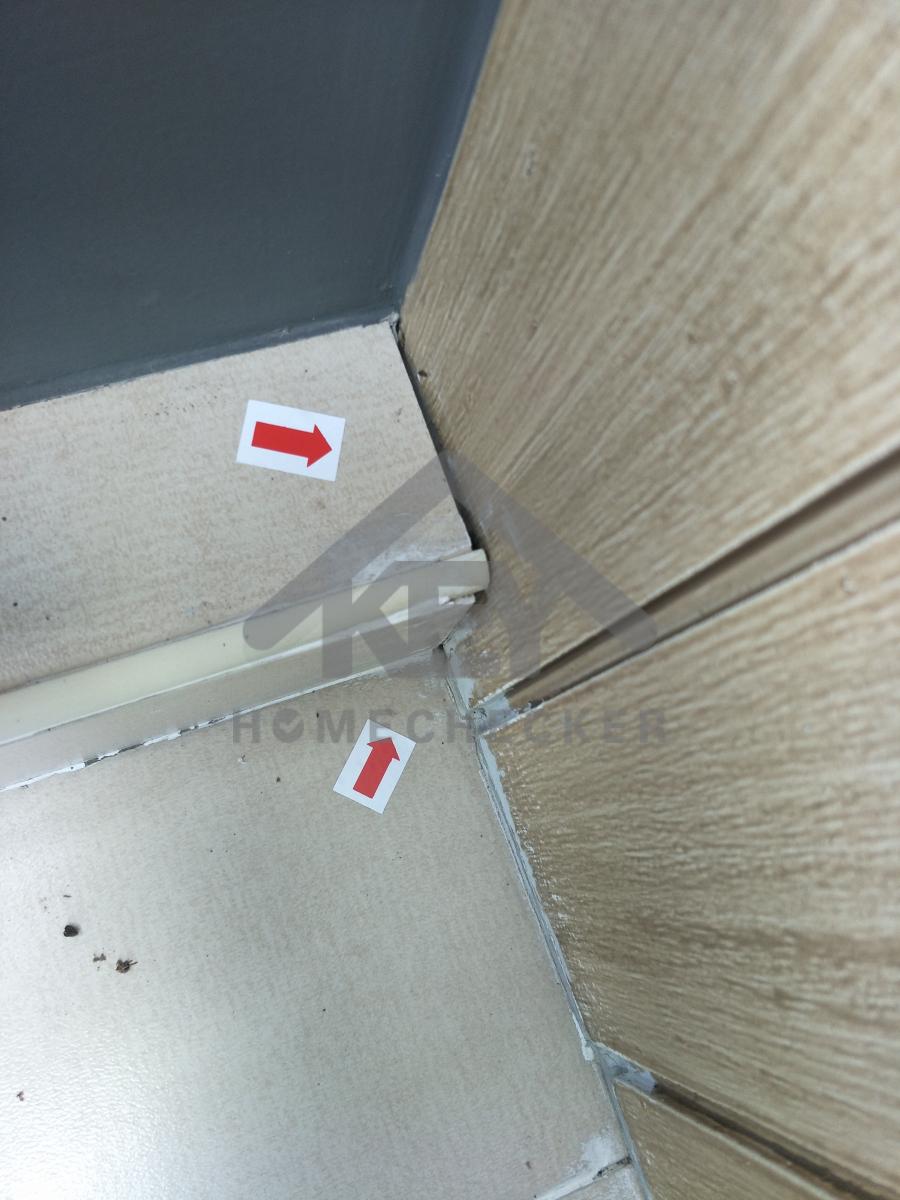

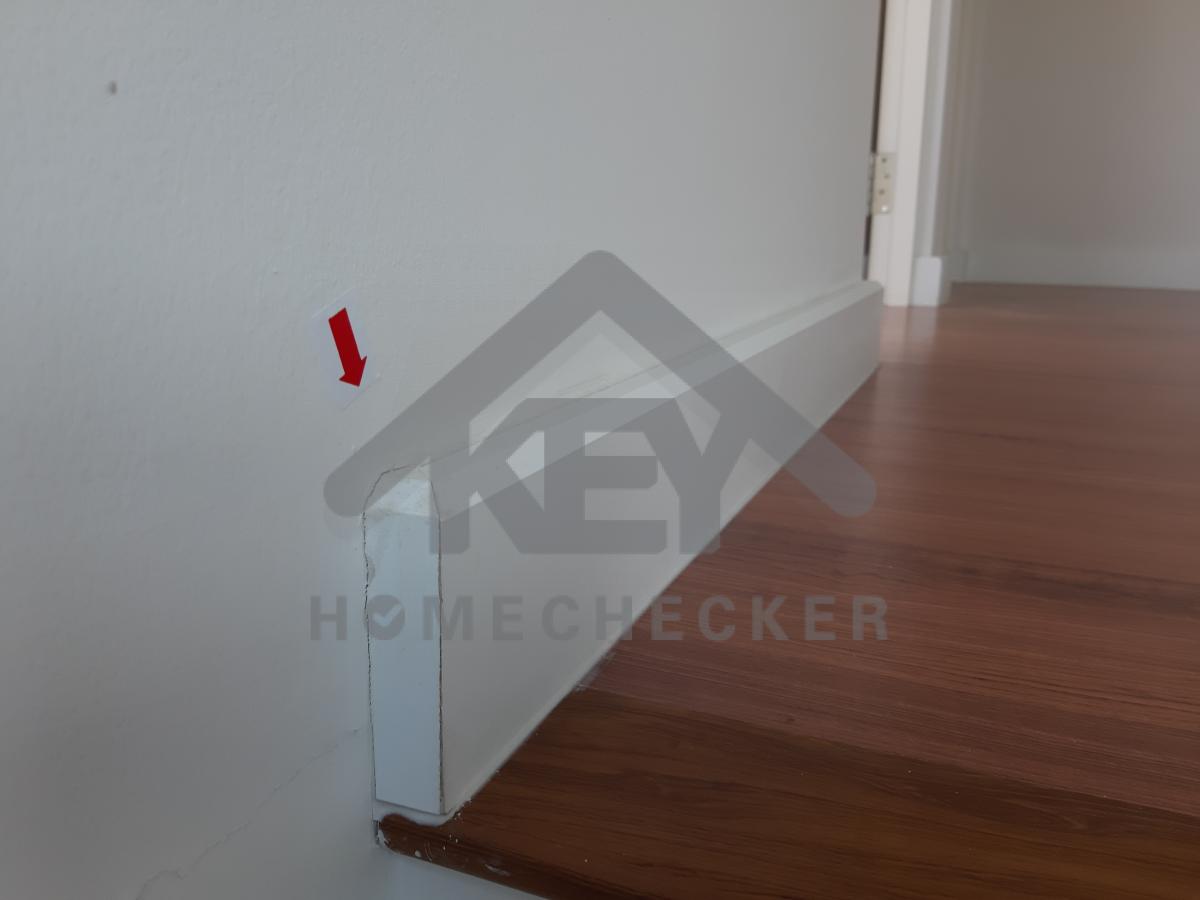

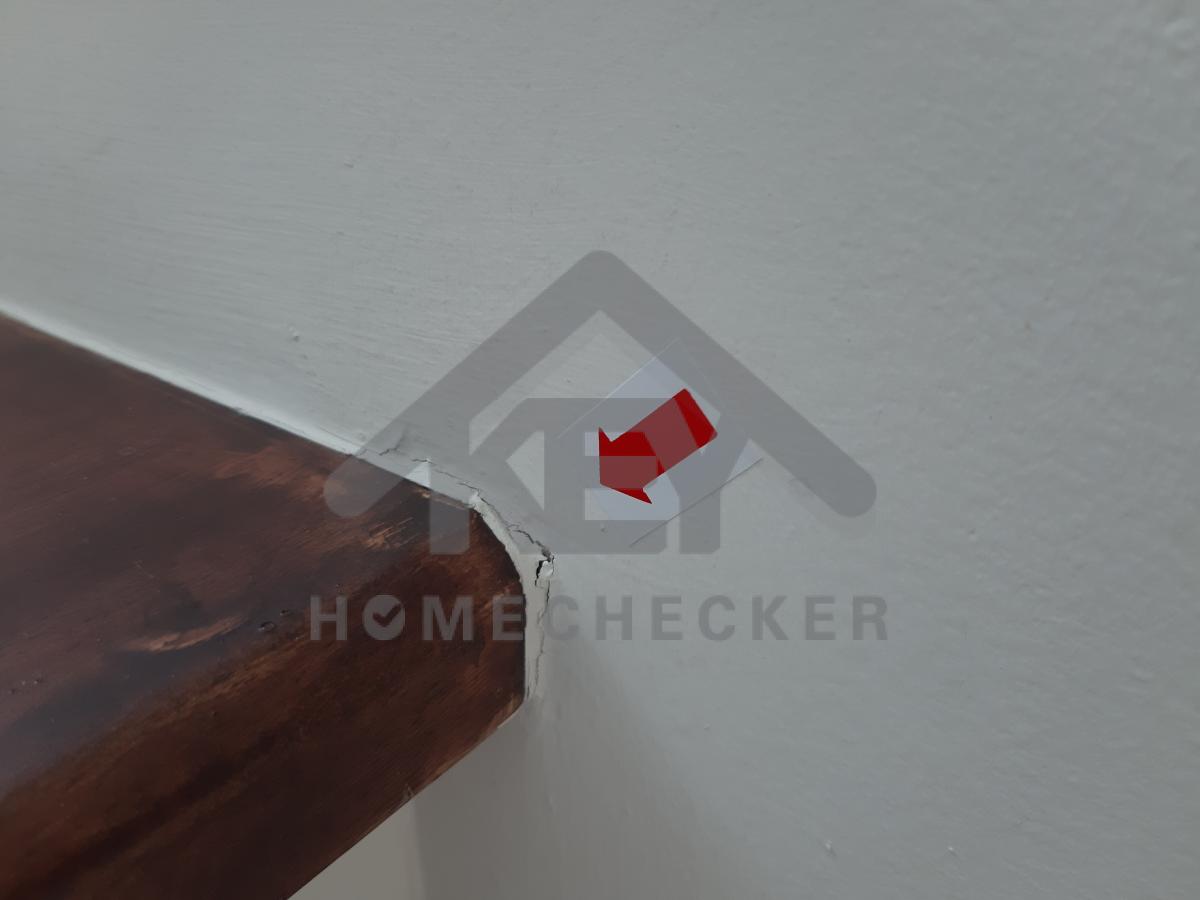

พบรอยถลอกไม้บัวเปลี่ยนเส้นใหม่
เก็บงานบัวให้เรียบร้อย
รอยต่อระหว่างผนังชั้นสองและพื้นชั้นสองมีรอยร้าวแนะนำการแก้ไขกรีดร่องลึก 1 ซม.ซิลด้วย PU ยาแนวก่อนการเก็บสี
เก็บยาแนวบริเวณรอยต่อไม้บันไดและผนัง
เก็บงานทำความสะอาดบริเวณราวระเบียง
เก็บยาแนวบริเวณชานพัก
แก้ไขผนังรอยต่อกับชานบันไดร้าว
เก็บงานสีบริเวณผนังโถงบันได
เก็บงานสีบริเวณ ลูกนอนตามขั้นบันไดทั้งหมด
ผ่าน 58 รายการ
ที่ต้องแก้ไข 62 รายการ
