ตรวจบ้าน บ้านนภาBaan Napa นครสวรรค์ กับ Keyhomechecker

- ตรวจเสร็จรับรายงานทันที
- ตรวจละเอียด ดูตัวอย่างรายงานด้านล่าง
- มีโดรนคอยตรวจดูมาตรฐานของหลังคา
ติดต่อ : https://facebook.com/IKeyhomechecker

Line : https://lin.ee/3gEhZ9bA
รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: บ้านนภา-Baan Napa นครสวรรค์ (299/46)รายงาน: รายงานการตรวจบ้าน -บ้านนภา-Baan Napa นครสวรรค์ (299/46)-(ตรวจครั้งที่1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 9 เม.ย. 2023

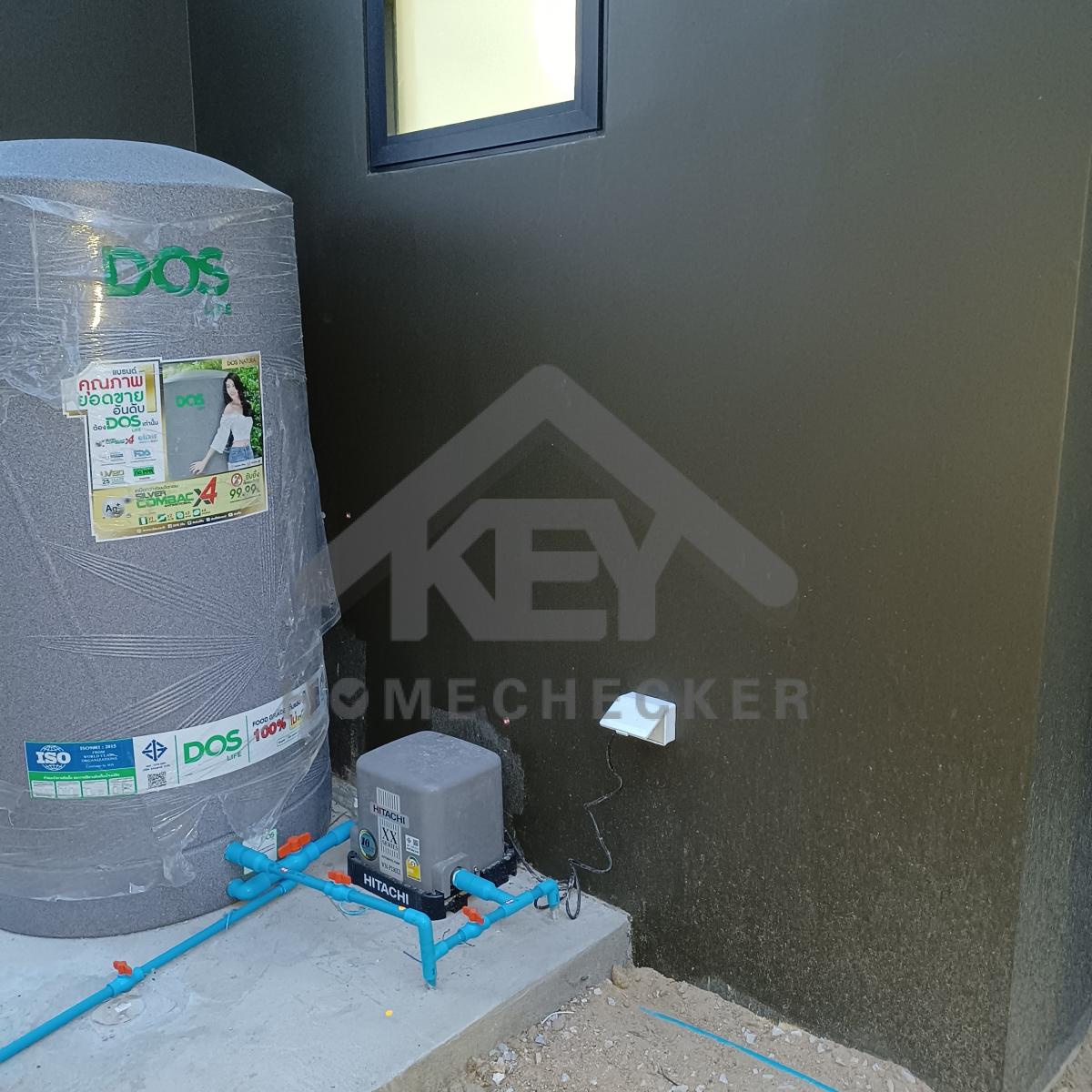

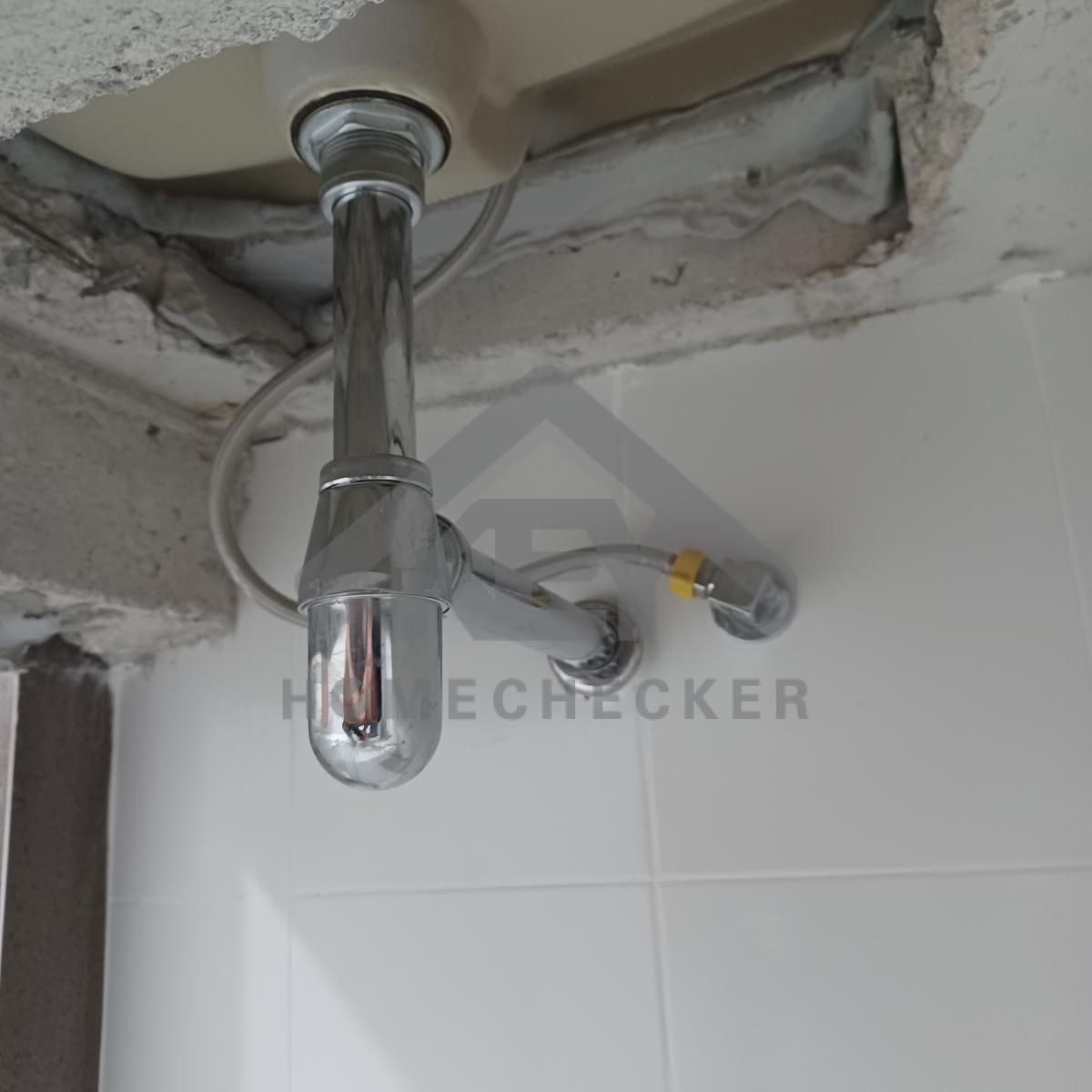

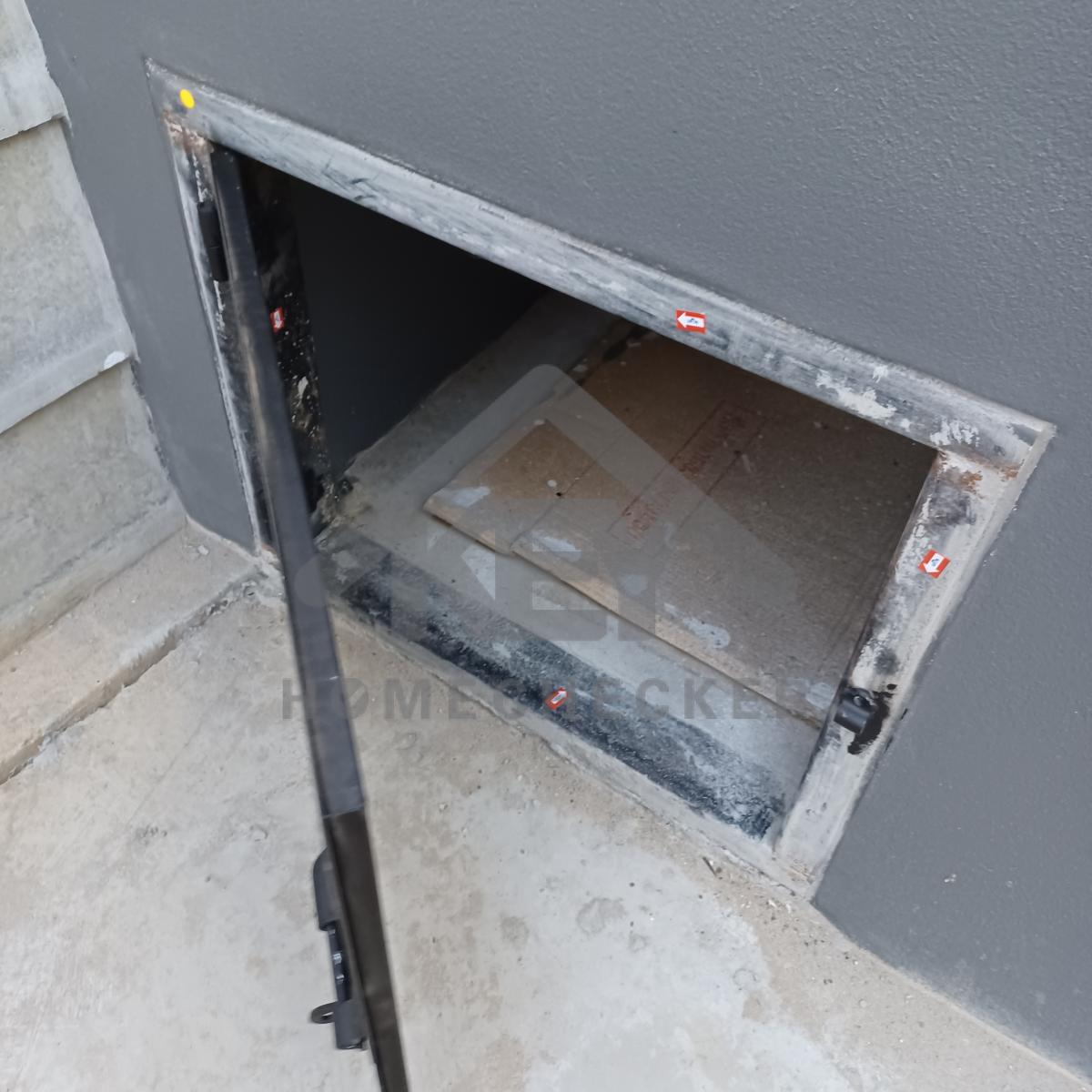

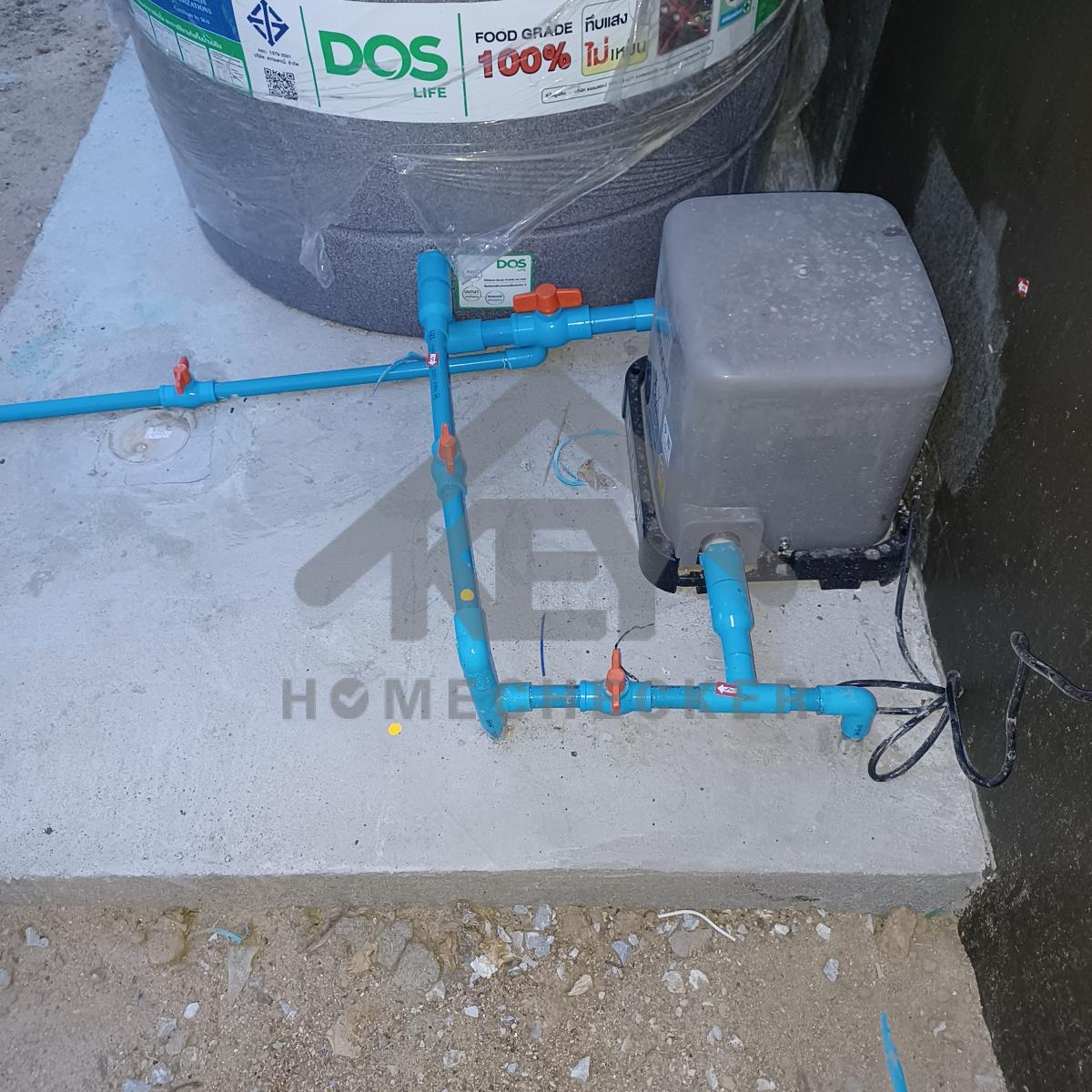

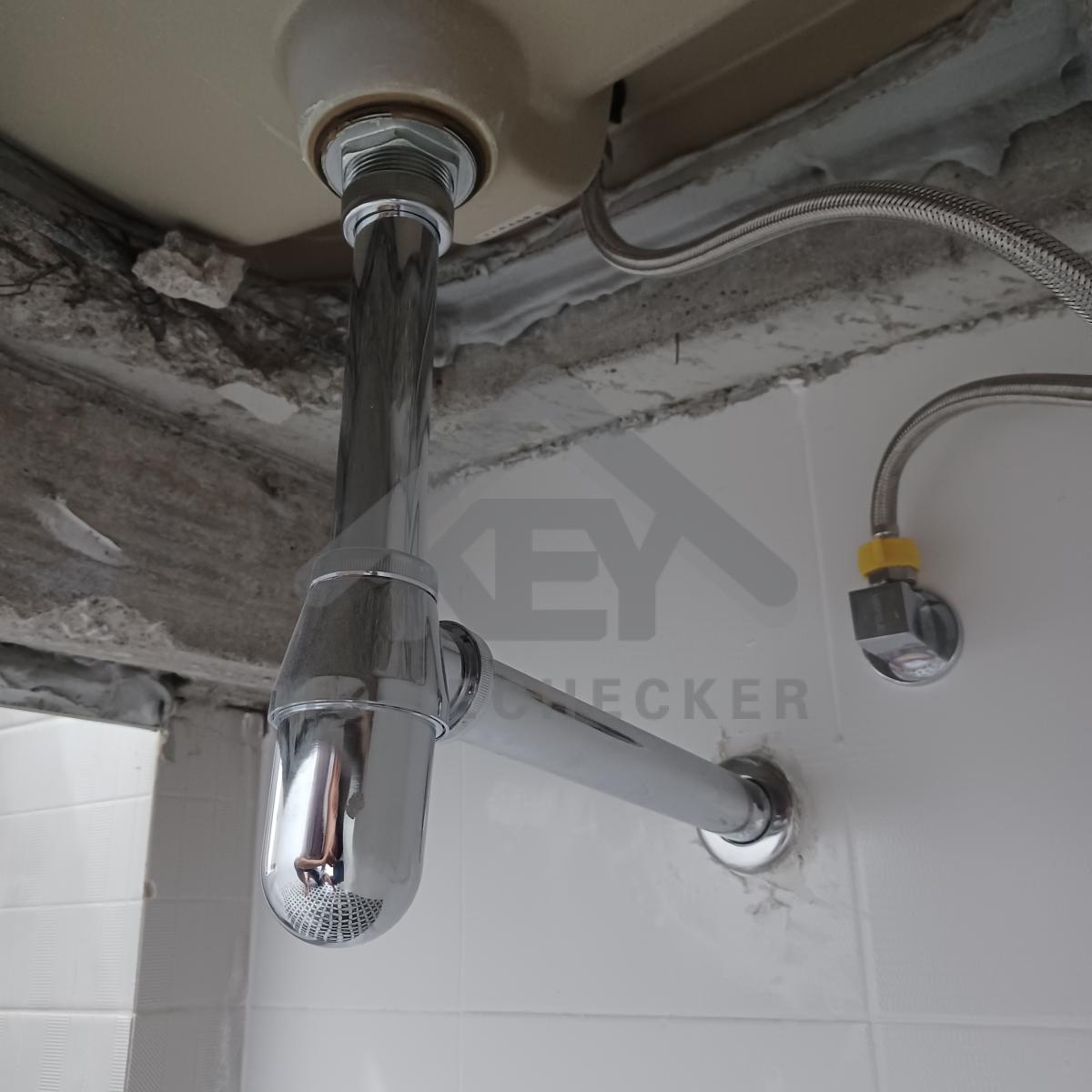

1. งานประปา ปั้ม และสุขาภิบาล

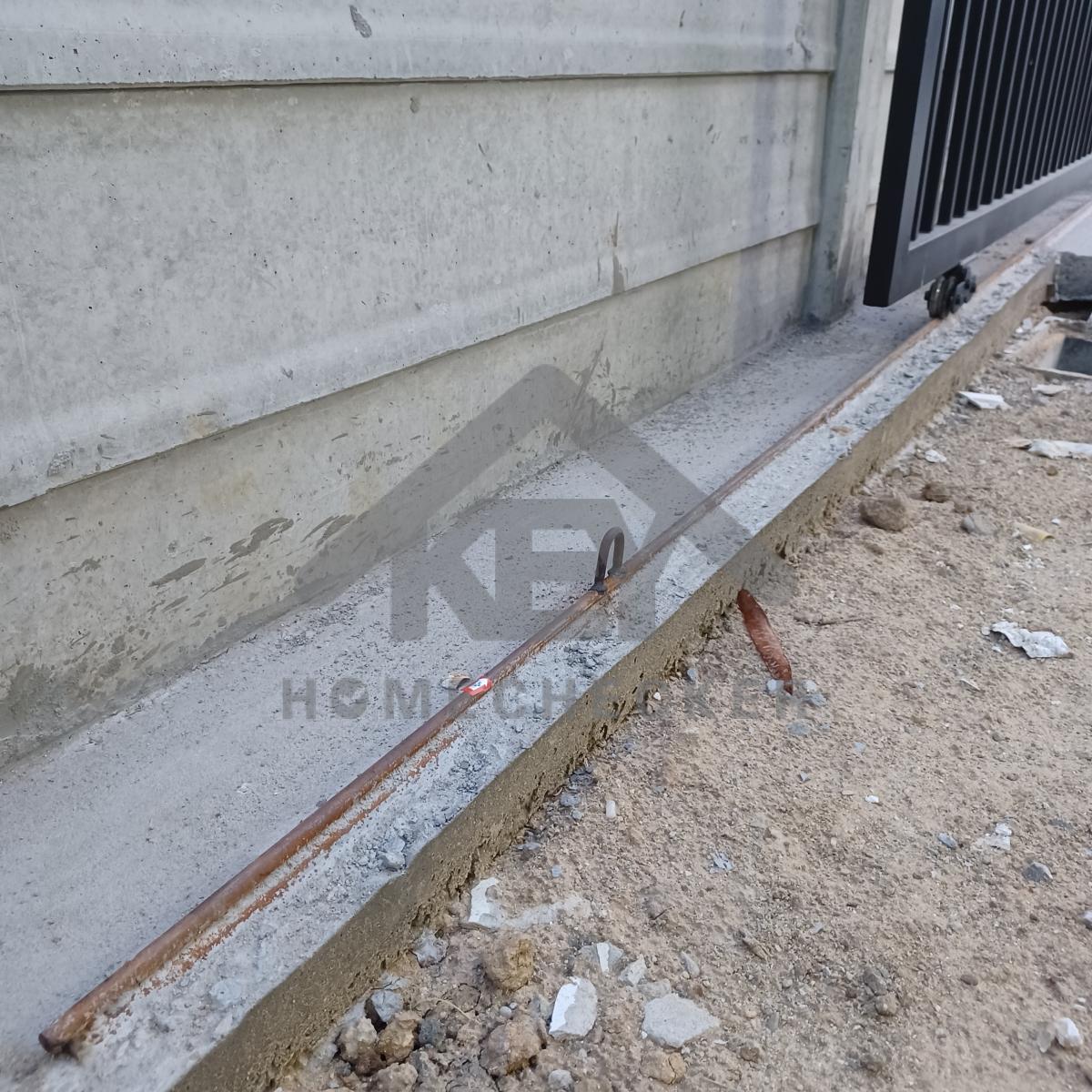

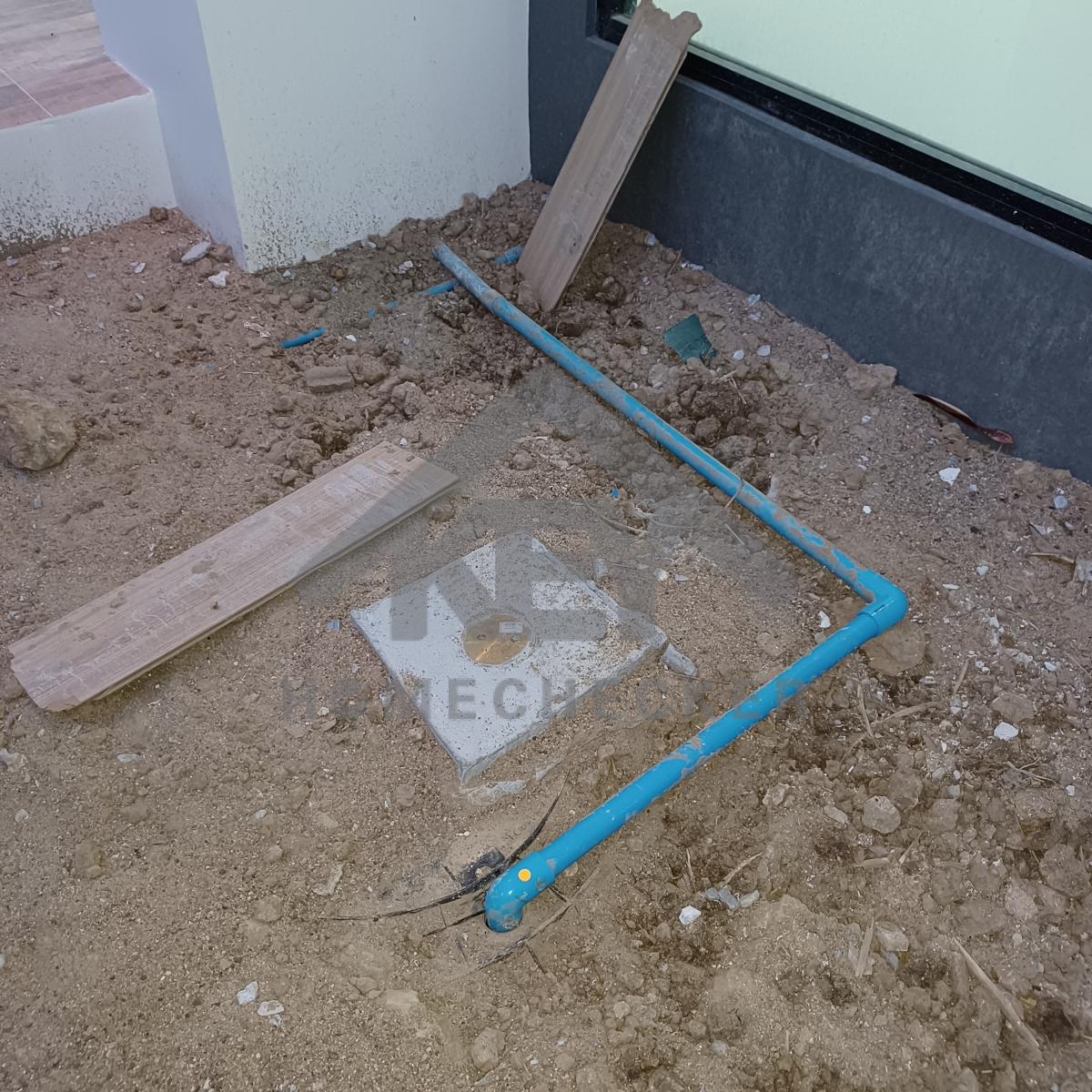

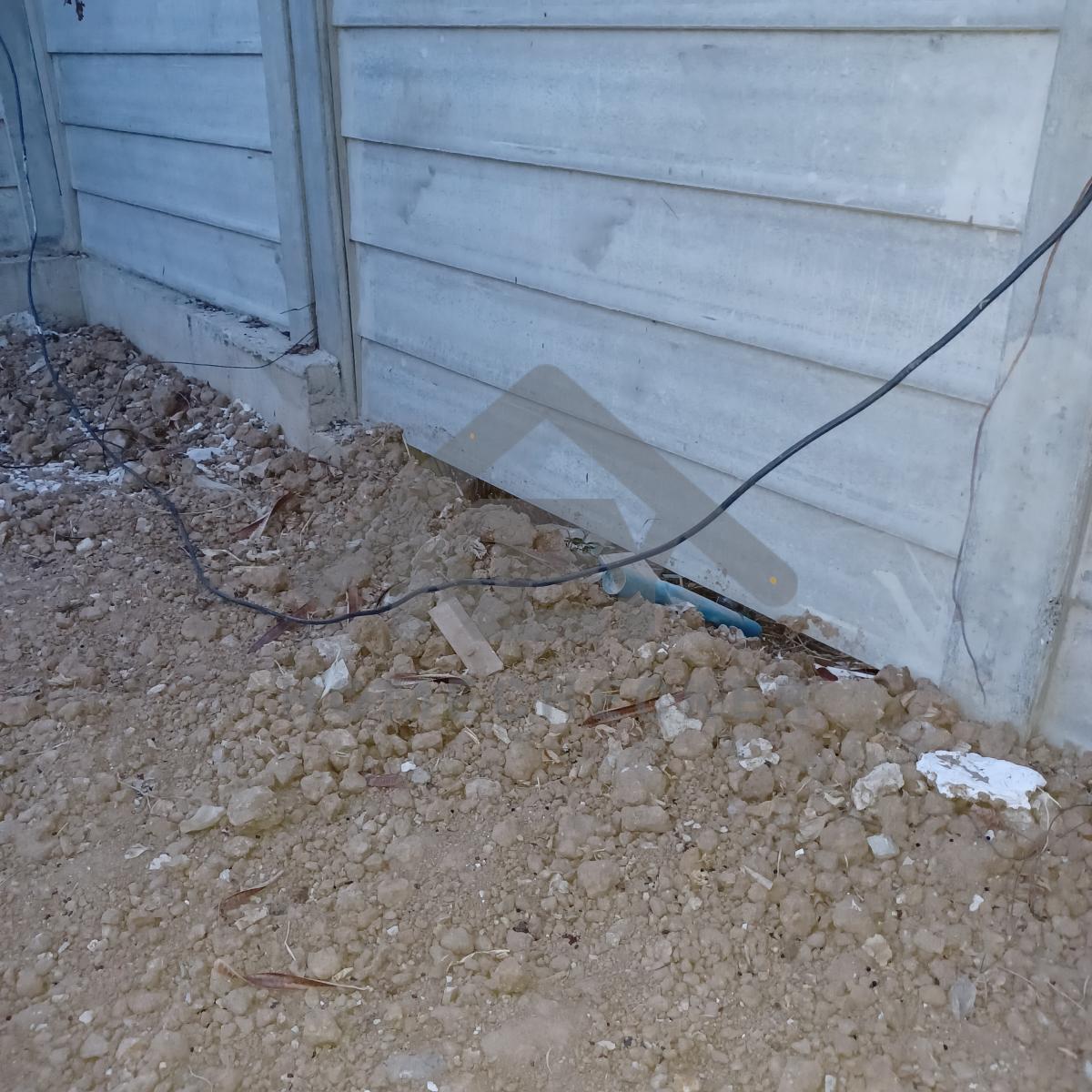

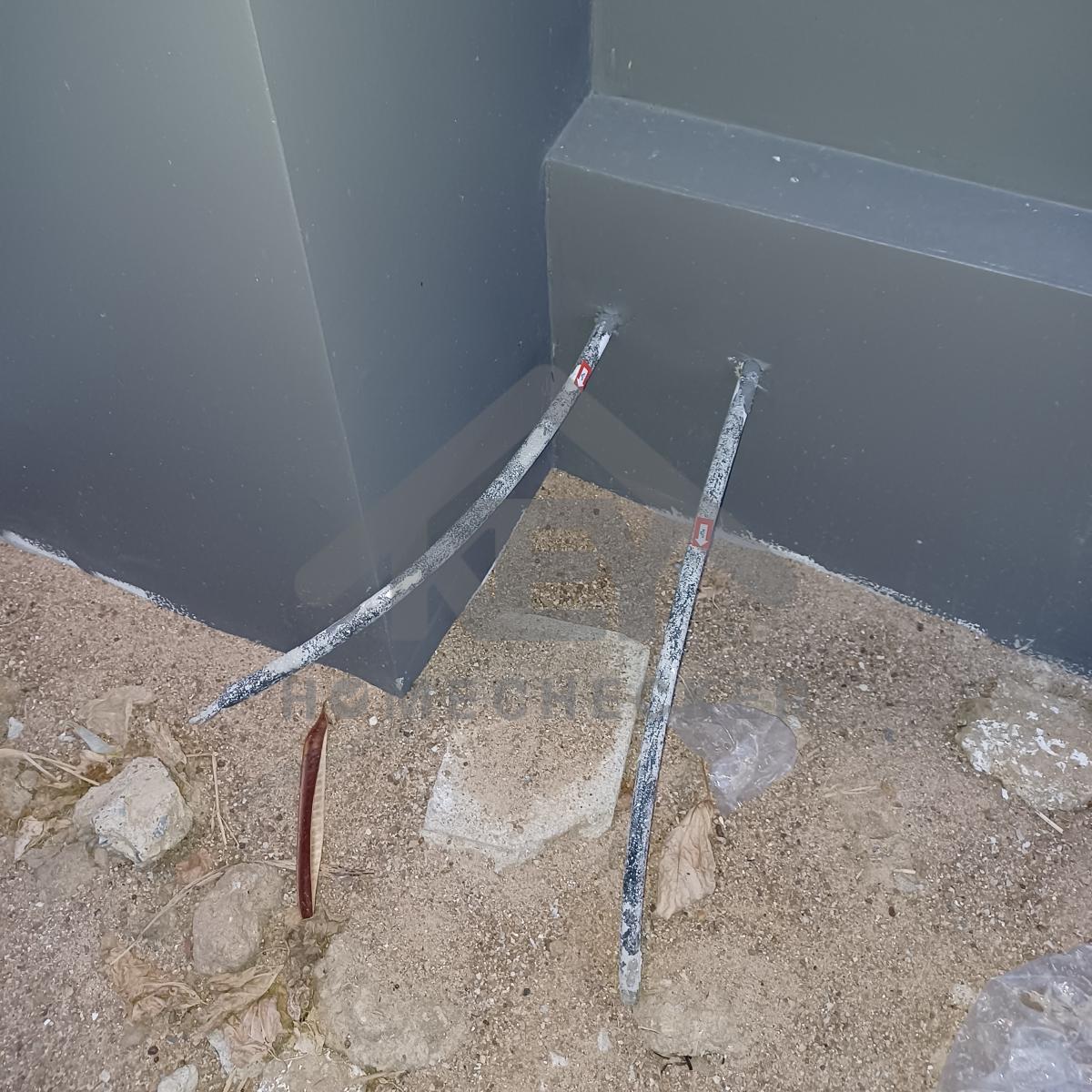

แก้ไข ท่อน้ำบิดงอ แนะนำต่อท่อนอกขอบพื้นปูนเพื่อป้องกันท่อน้ำแตกหัก
งานเรียบร้อยดี
งานเรียบร้อยดี

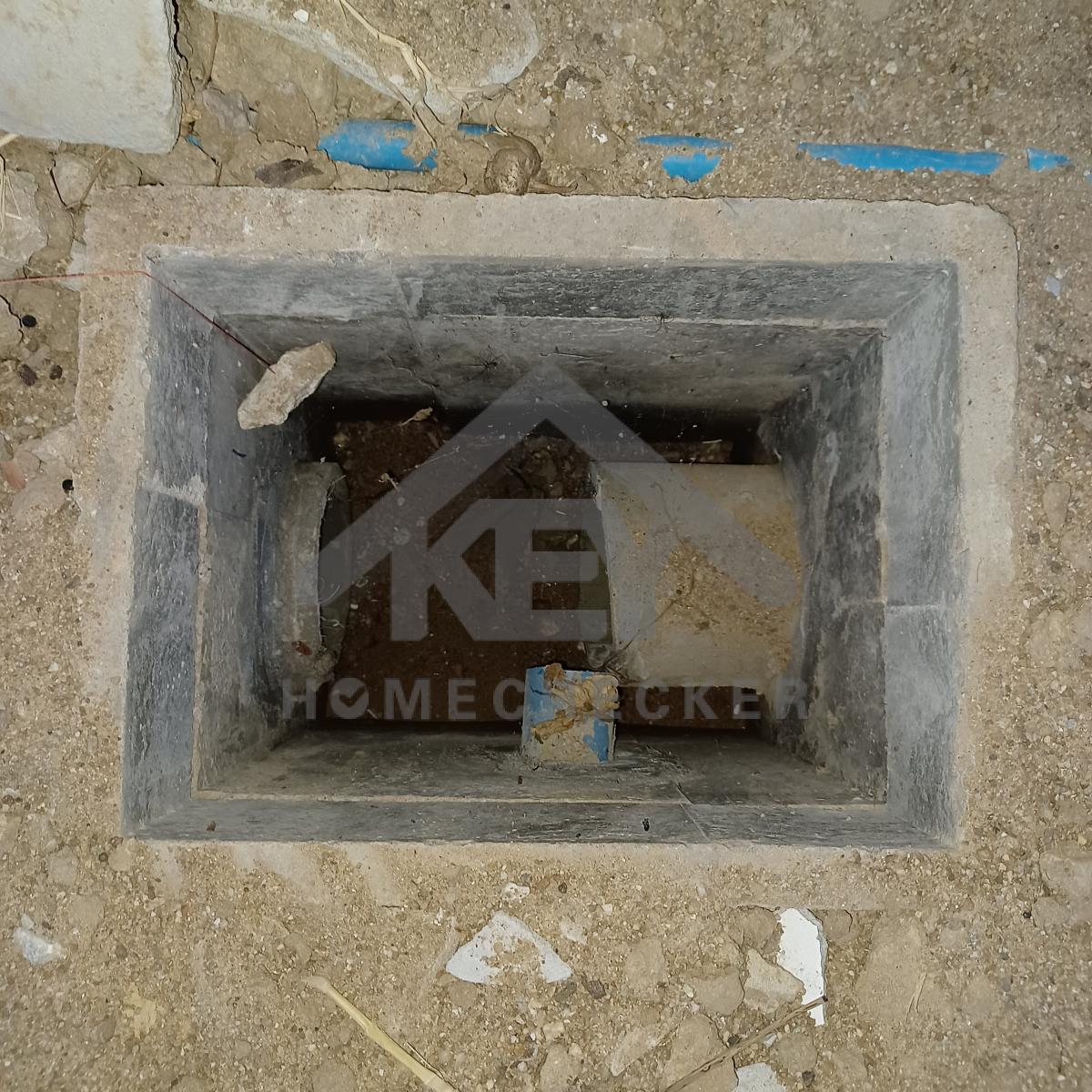

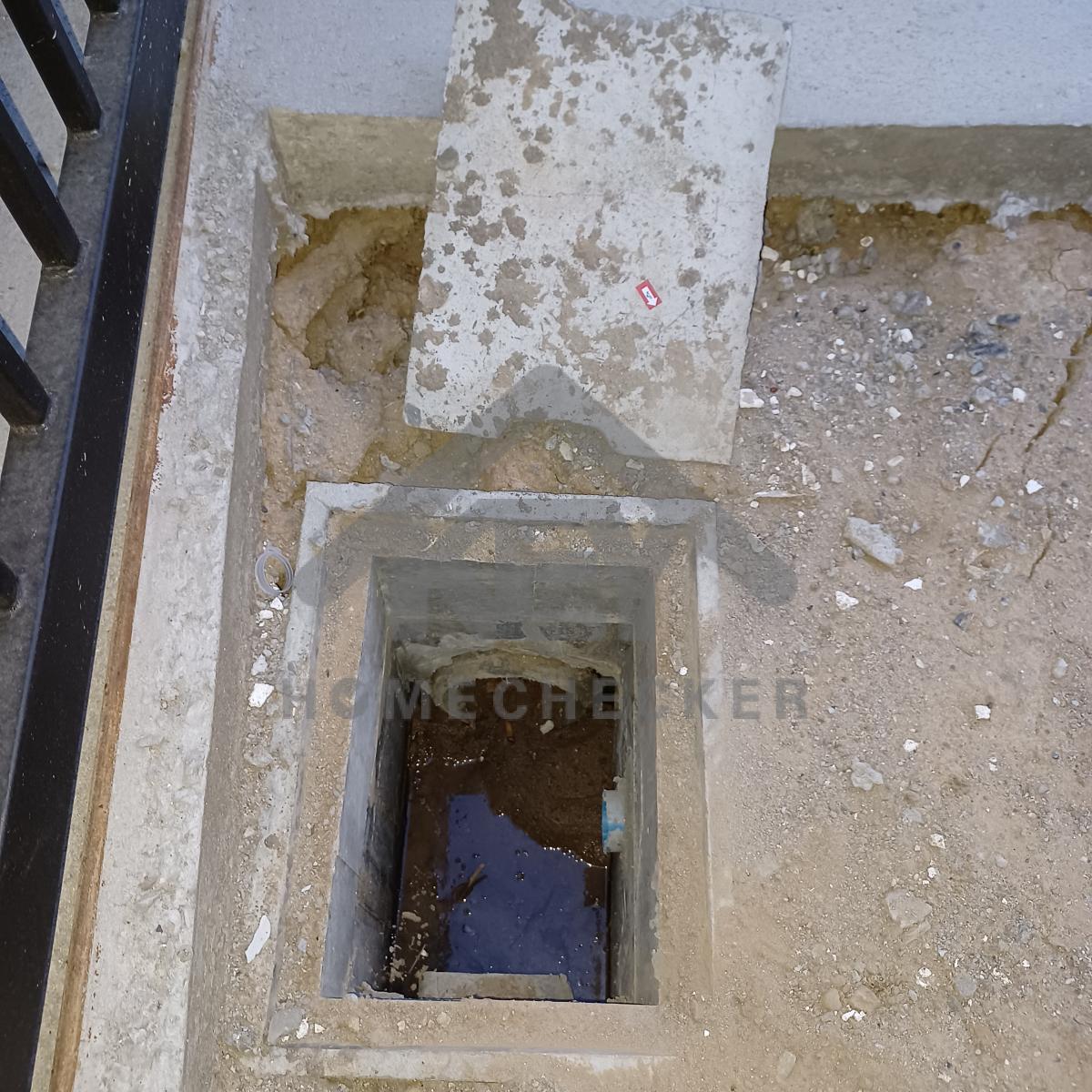

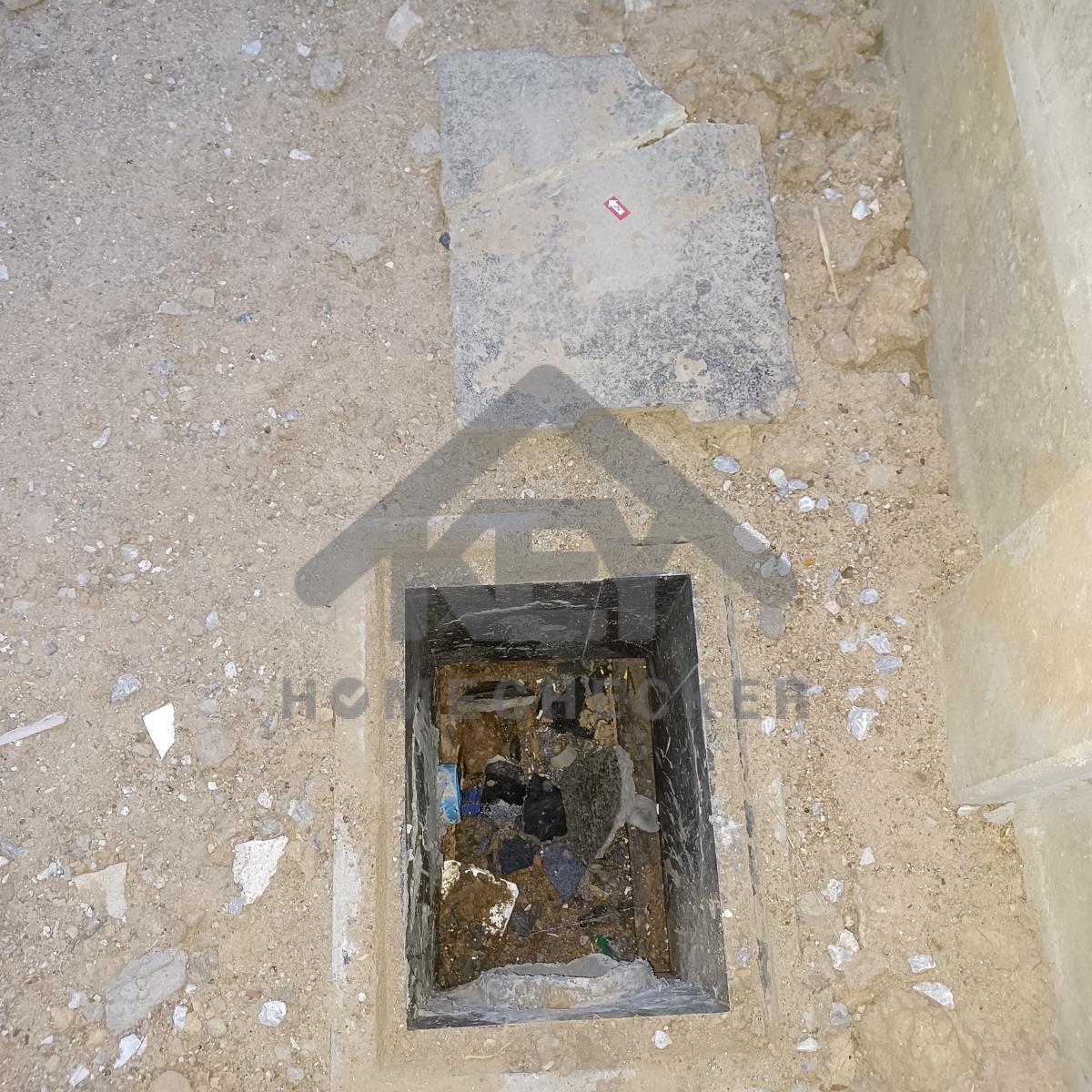

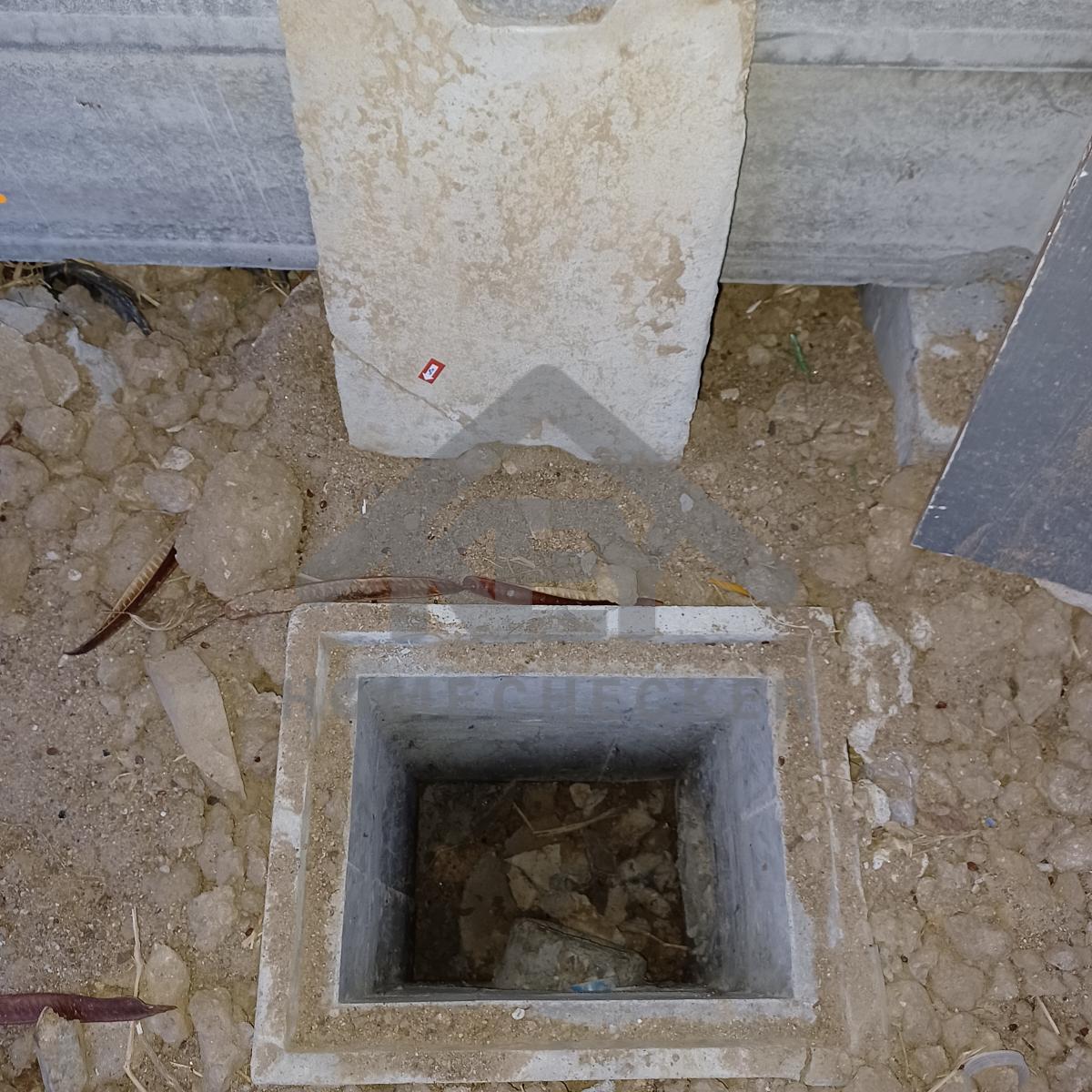

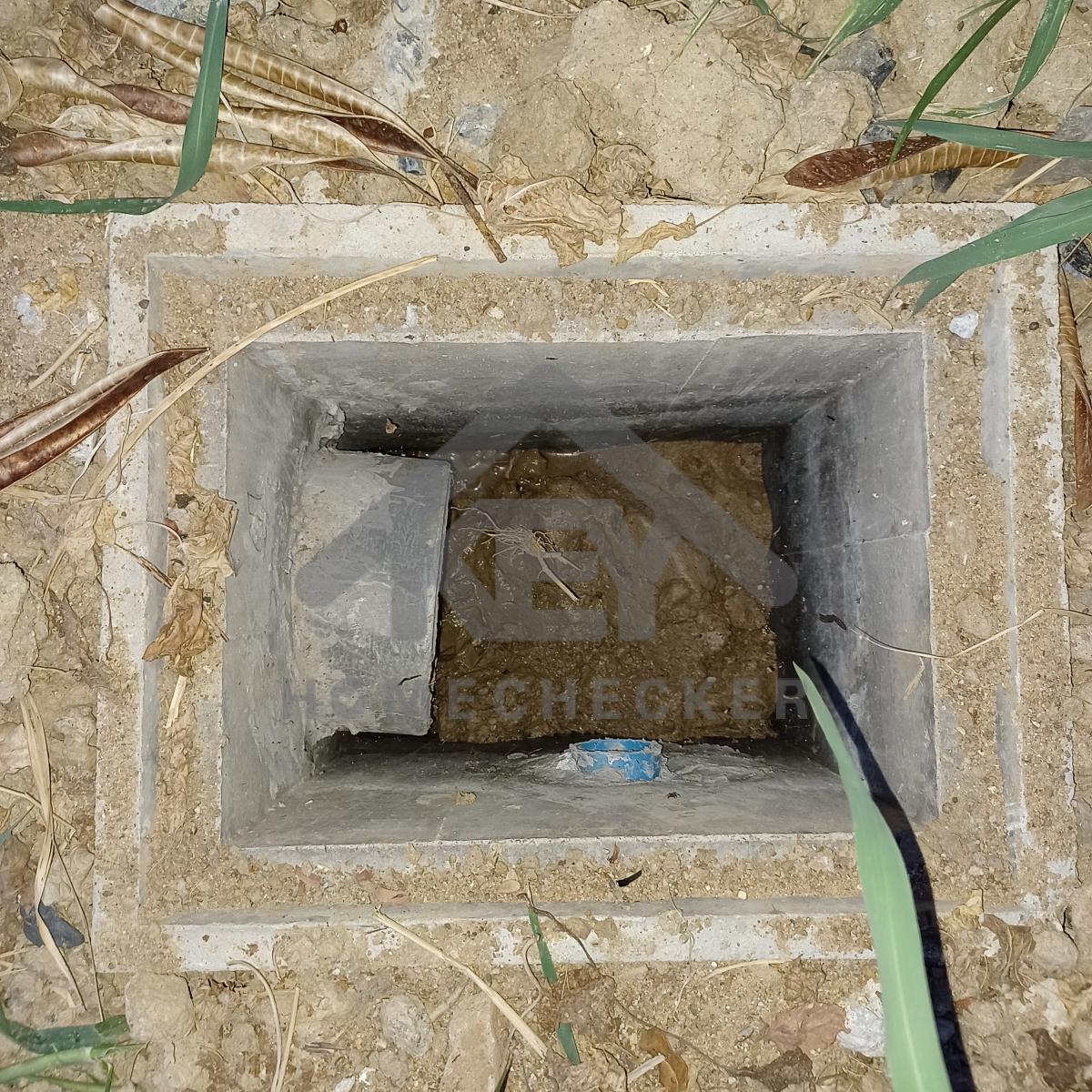

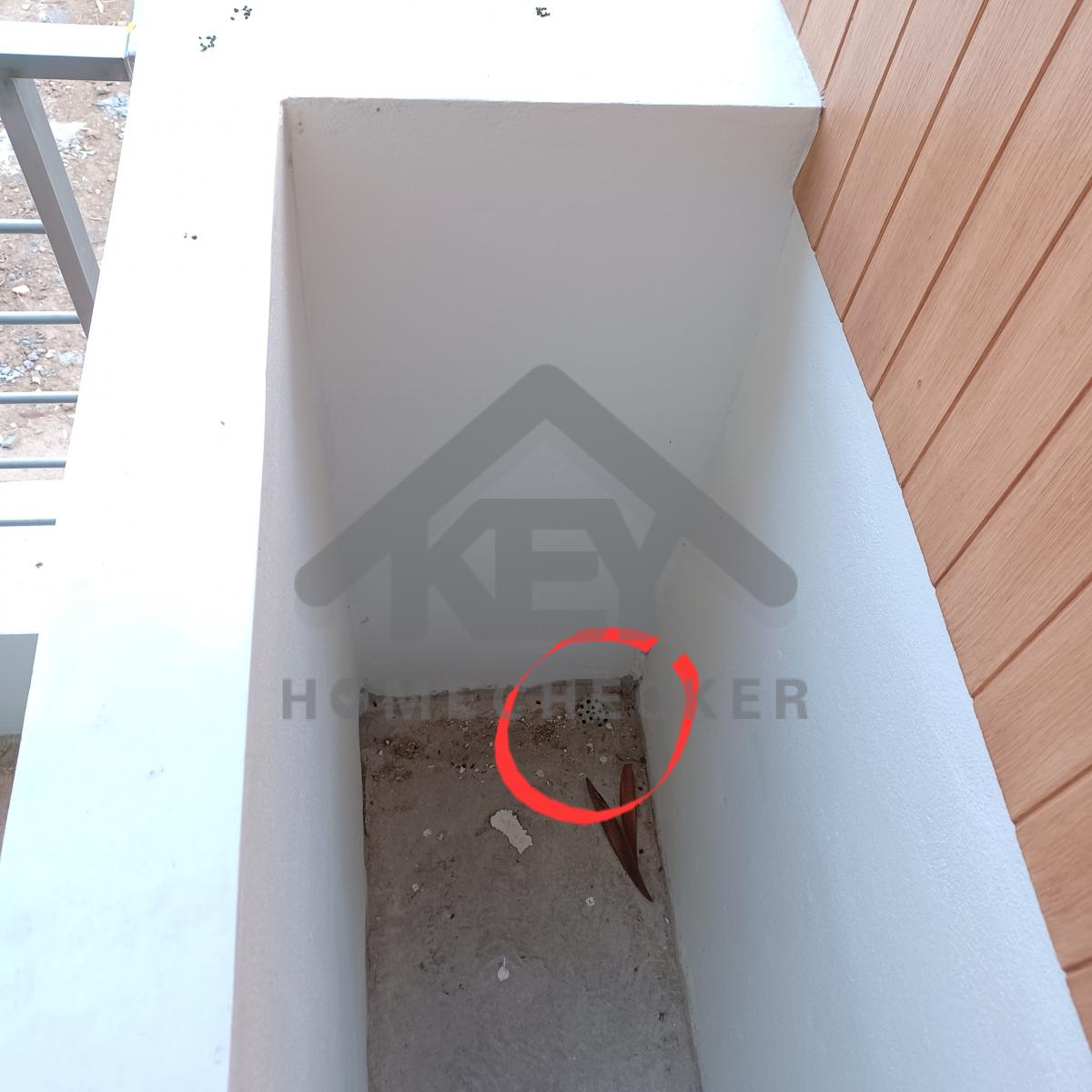

แก้ไข ฝาบ่อพักแตกร้าว และเคลียร์เศษวัสดุและดินในบ่อพักให้เรียบร้อย
แก้ไข ฝาบ่อพักแตกร้าว และเคลียร์เศษวัสดุและดินในบ่อพักให้เรียบร้อย
แก้ไข เคลียร์เศษวัสดุและดินในบ่อพักให้เรียบร้อย
แก้ไข เคลียร์เศษวัสดุและดินในบ่อพักให้เรียบร้อย
แก้ไข ฝาบ่อพักแตกร้าว และเคลียร์เศษวัสดุและดินในบ่อพักให้เรียบร้อย

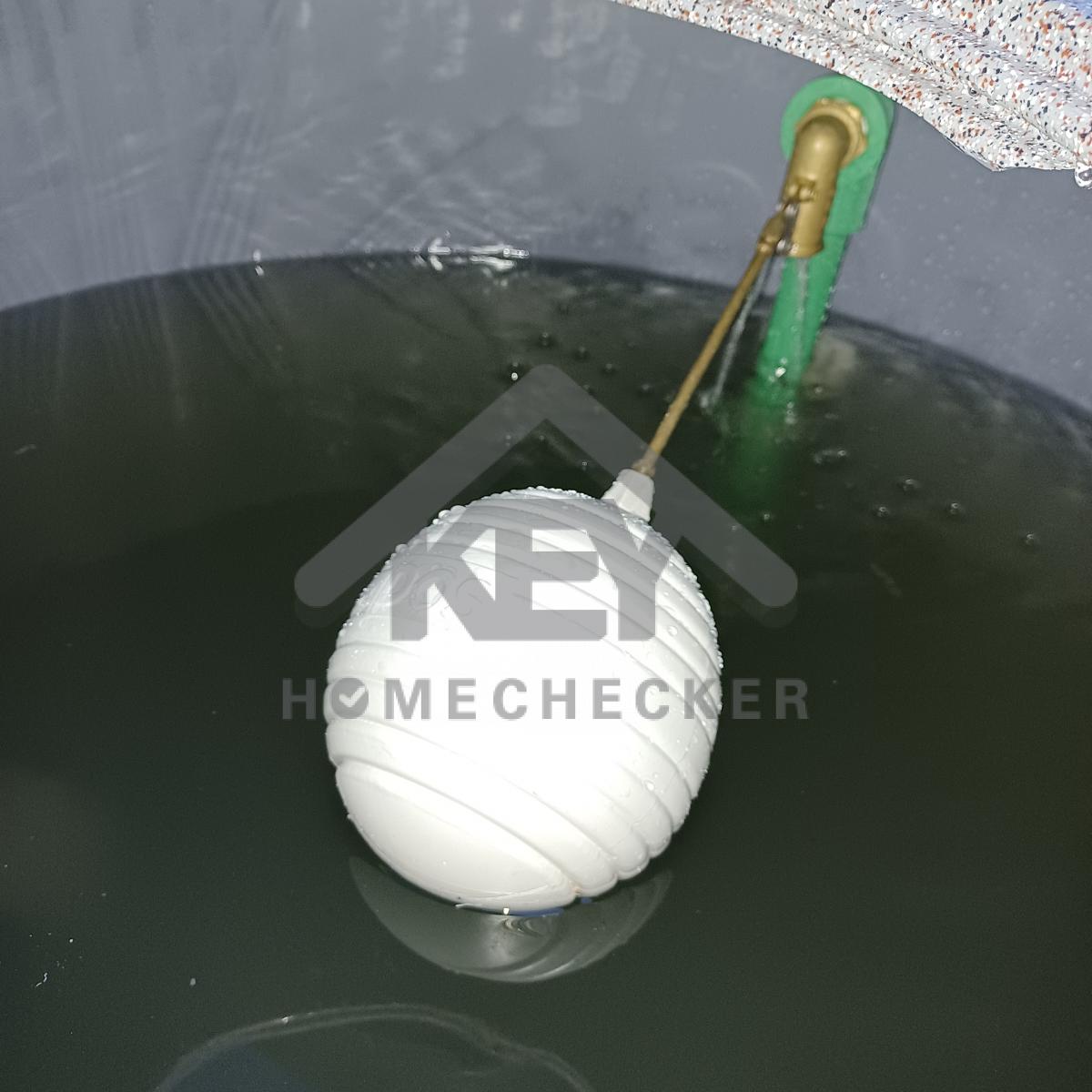

แก้ไข ติดตั้งท่ออากาศถังบำบัดให้แน่นหนา

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข เก็บงานเก็บสีเหล็กช่องถังขยะให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีกำแพงรั้วให้เรียบร้อย
แก้ไข เก็บสีให้เรียบร้อย
แก้ไข ขอบช่องถังขยะบิ่นแตก และเก็บสีเหล็กให้เรียบร้อย
แก้ไข ทาสีกันสนิมเหล็กเพลารางประตูตลอดแนวให้เรียบร้อย
แก้ไข ทาสีกันสนิมเหล็กเพลารางประตูตลอดแนวให้เรียบร้อย
แก้ไข ตัดแต่งขอบพื้นทั้งหมดให้ตรง เก็บงานขอบปูนบิ่นแตก และทำความสะอาดเก็บงานเก็บสีให้เรียบร้อย
แก้ไข ตัดแต่งขอบพื้นทั้งหมดให้ตรง เก็บงานขอบปูนบิ่นแตก
แก้ไข ตัดแต่งขอบพื้นทั้งหมดให้ตรง เก็บงานขอบปูนบิ่นแตก
แก้ไข เก็บงานยาแนว และเก็บสีขอบกระเบื้องให้เรียบร้อย
แก้ไข สีผนังด่างเก็บสีเพิ่มเติม
แก้ไข ทำความสะอาดเก็บสีโคมไฟให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าว เก็บสีผนังให้เรียบร้อย
แก้ไข ผนังสีด่างเก็บสีเพิ่มเติม

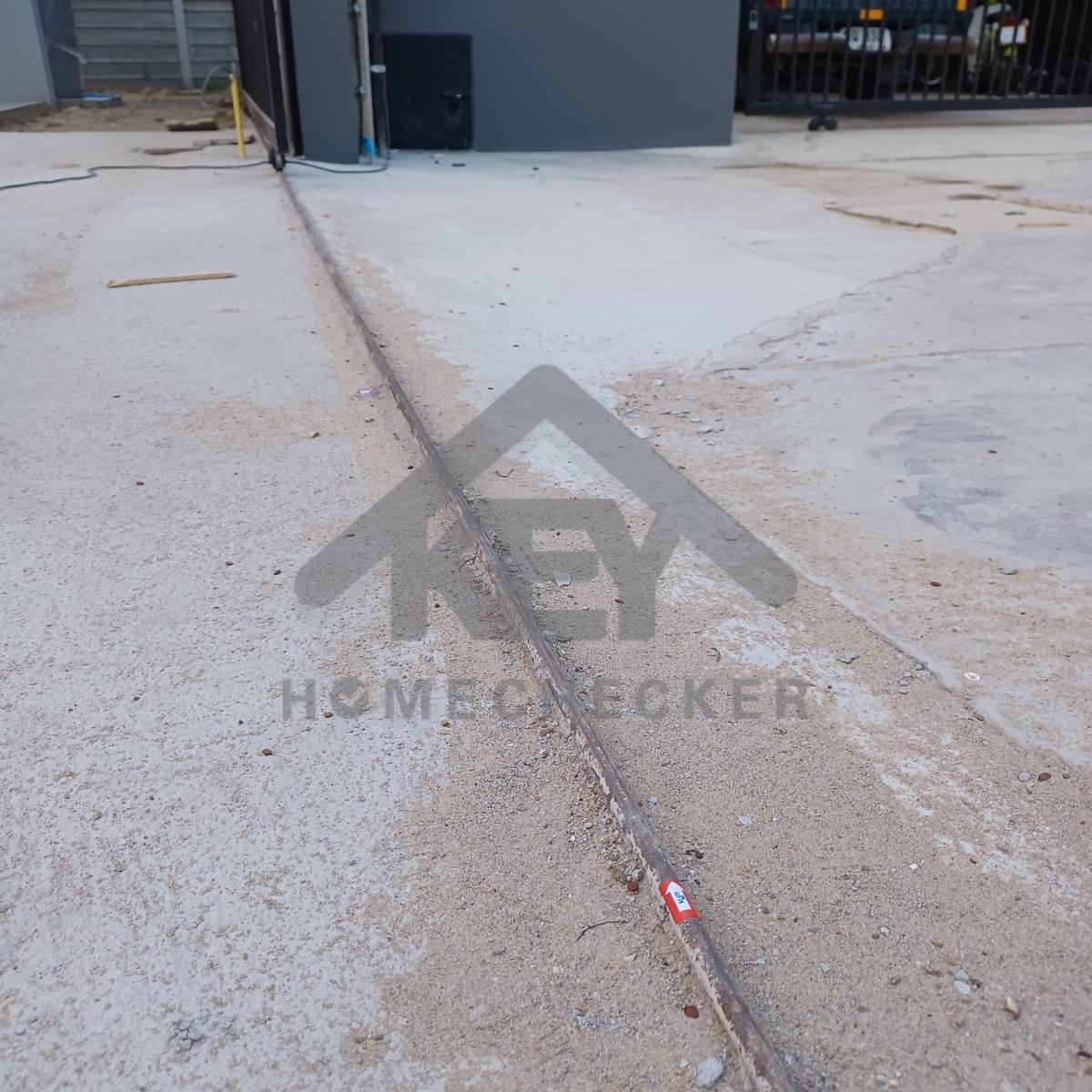

แก้ไข เติมดินปรับพื้นรอบบ้านให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีให้เรียบร้อย
แนะนำติดตั้งบัวดักน้ำขอบประตูด้านบน
แก้ไข เก็บงานท่อฉีดปลวกให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีภายนอกทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีภายนอกทั้งหมดให้เรียบร้อย
แก้ไข เติมดินปรับพื้นรอบบ้านให้เรียบร้อย

แก้ไข ปิดช่องใต้กำแพงรั้วกันดินสไลด์ทั้งหมด และเติมดินปรับพื้น และทาสีกำแพงรั้วทั้งหมดให้เรียบร้อย
แก้ไข ปิดช่องใต้กำแพงรั้วกันดินสไลด์ทั้งหมด และเติมดินปรับพื้น และทาสีกำแพงรั้วทั้งหมดให้เรียบร้อย
แก้ไข ปิดช่องใต้กำแพงรั้วกันดินสไลด์ทั้งหมด และเติมดินปรับพื้น และทาสีกำแพงรั้วทั้งหมดให้เรียบร้อย

แก้ไข ปิดช่องรอยต่อระหว่างเสารั้วให้เรียบร้อย
แก้ไข เก็บงาน แต่งปูนคานกำแพงรั้วทั้งหมด และทาสีกำแพงรั้วทั้งหมดให้เรียบร้อย

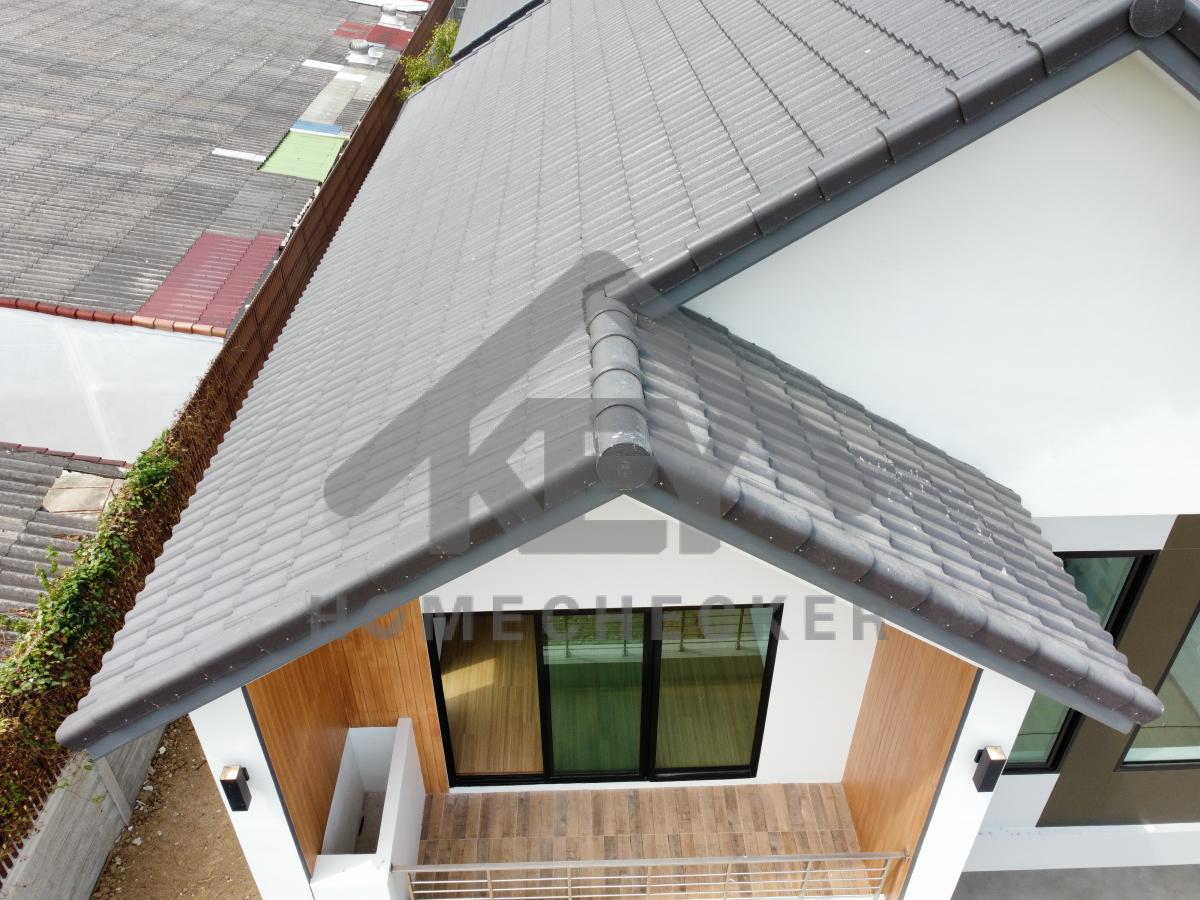

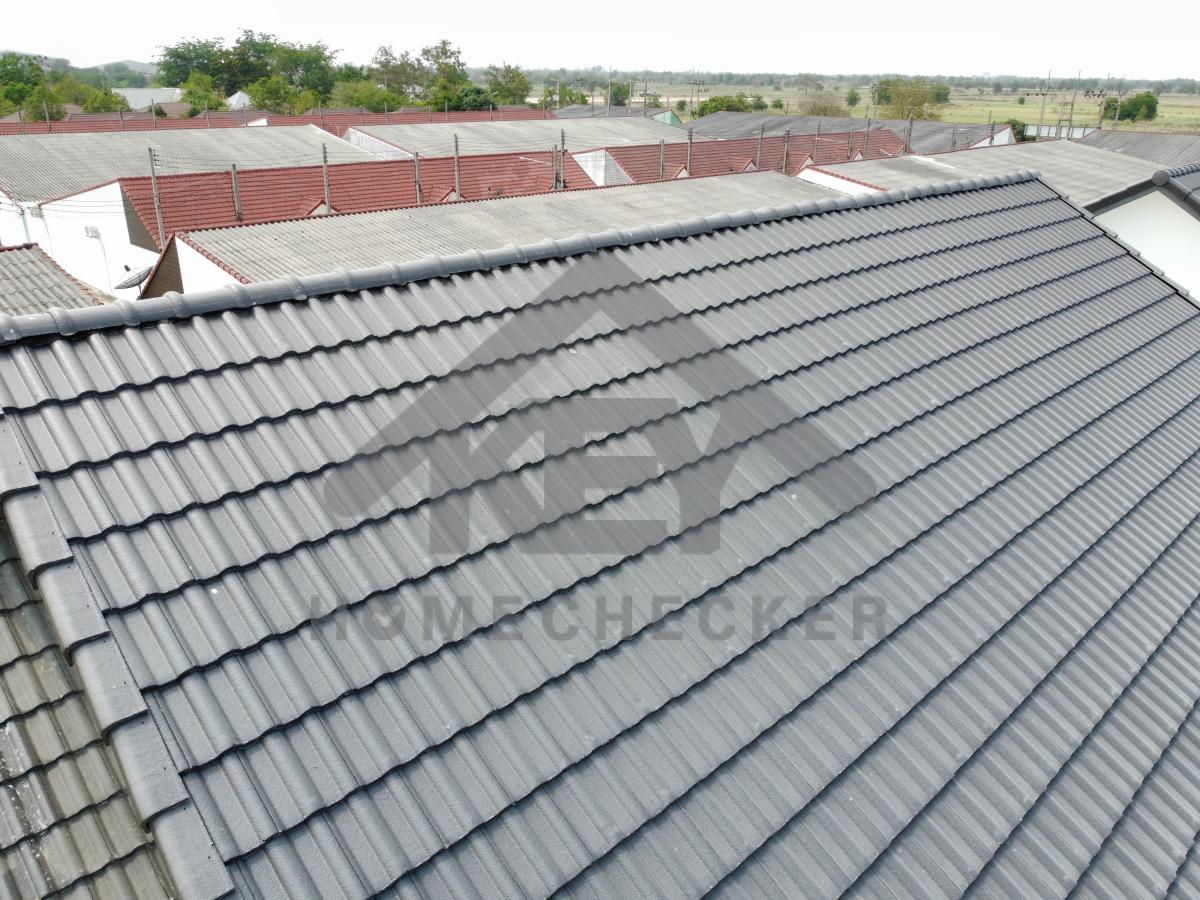

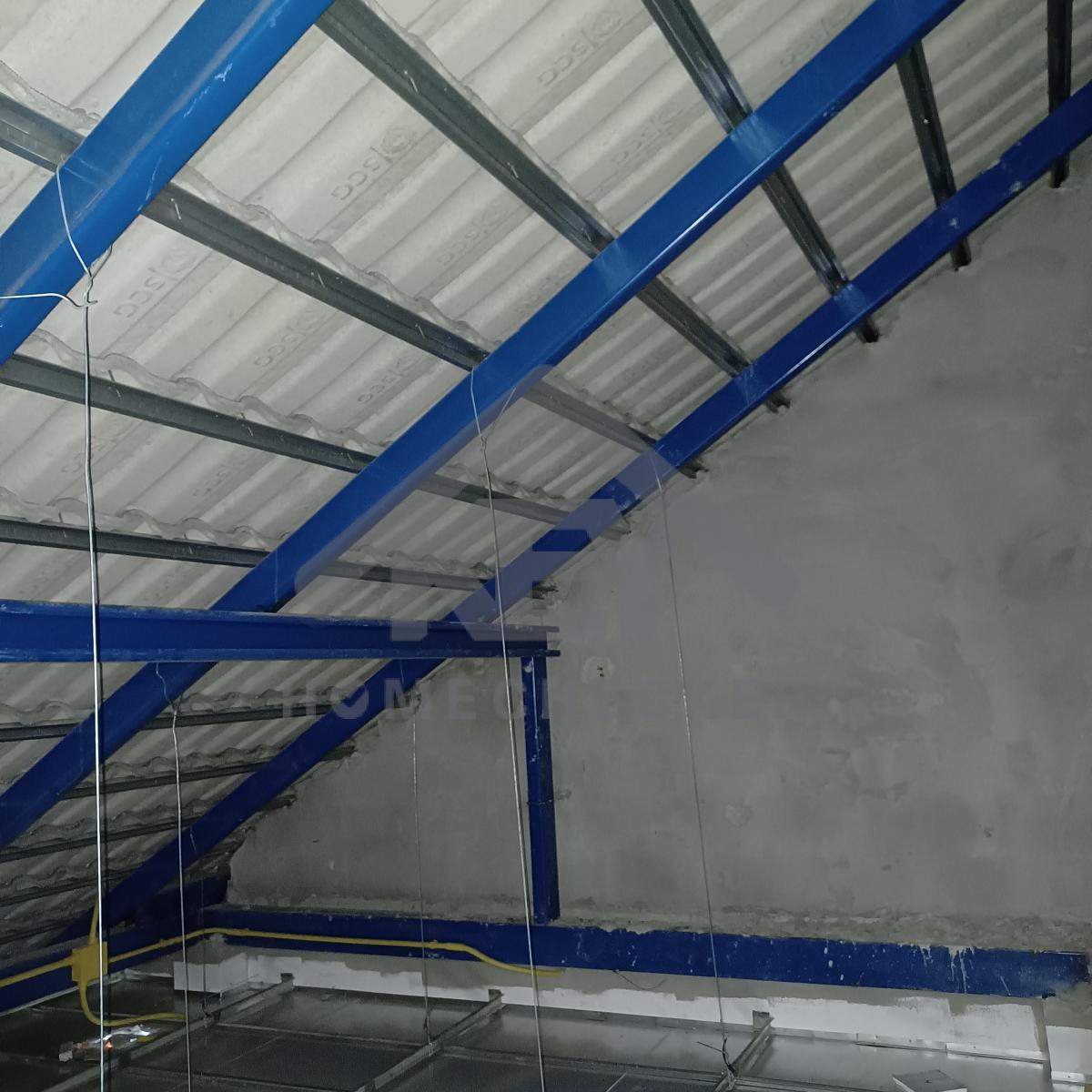

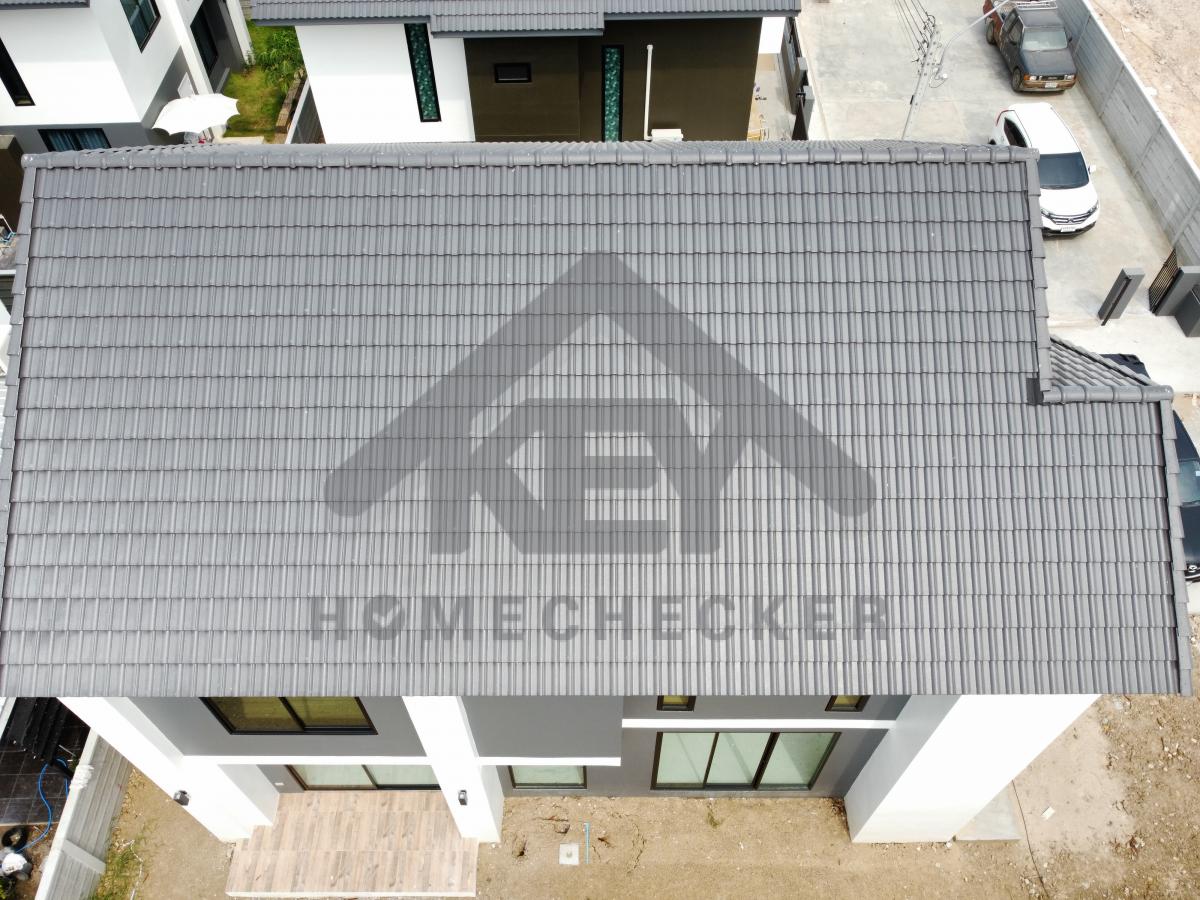

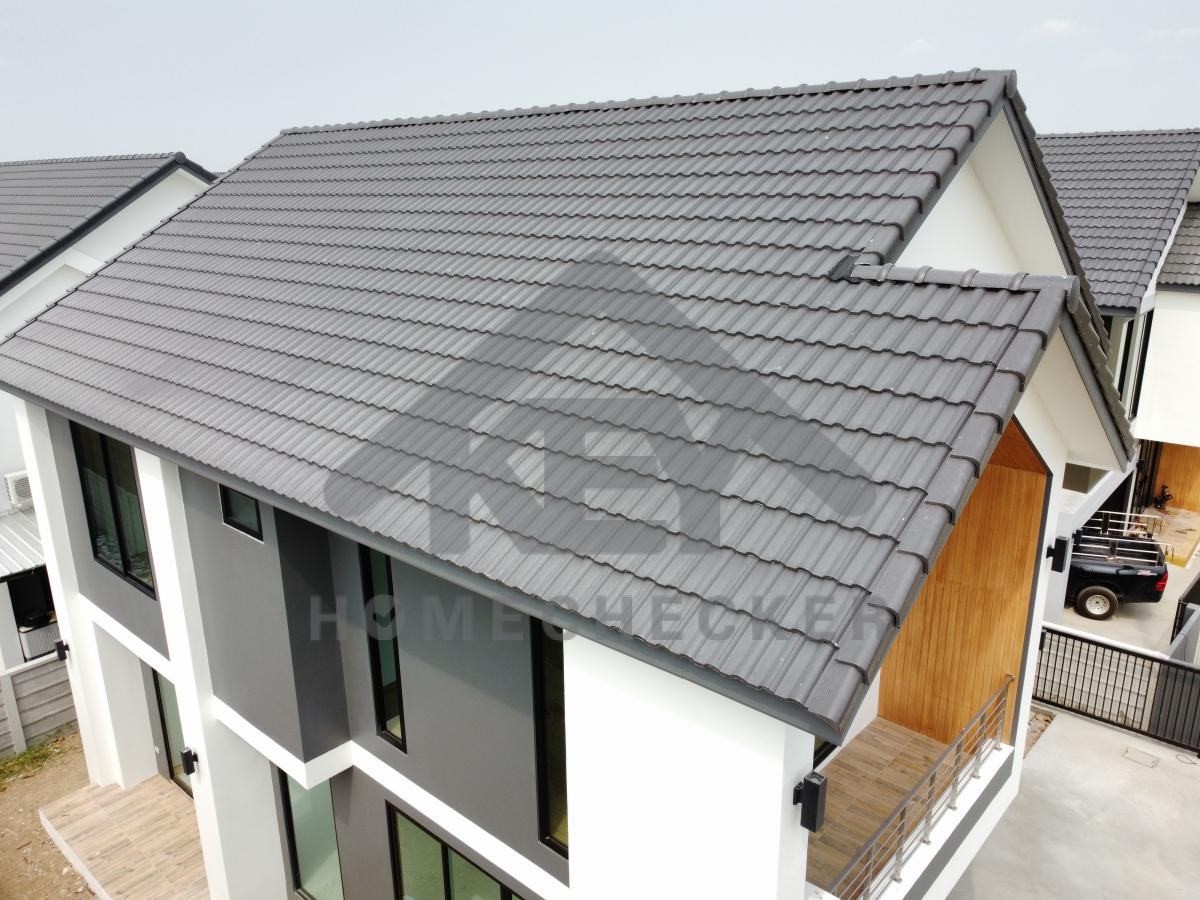

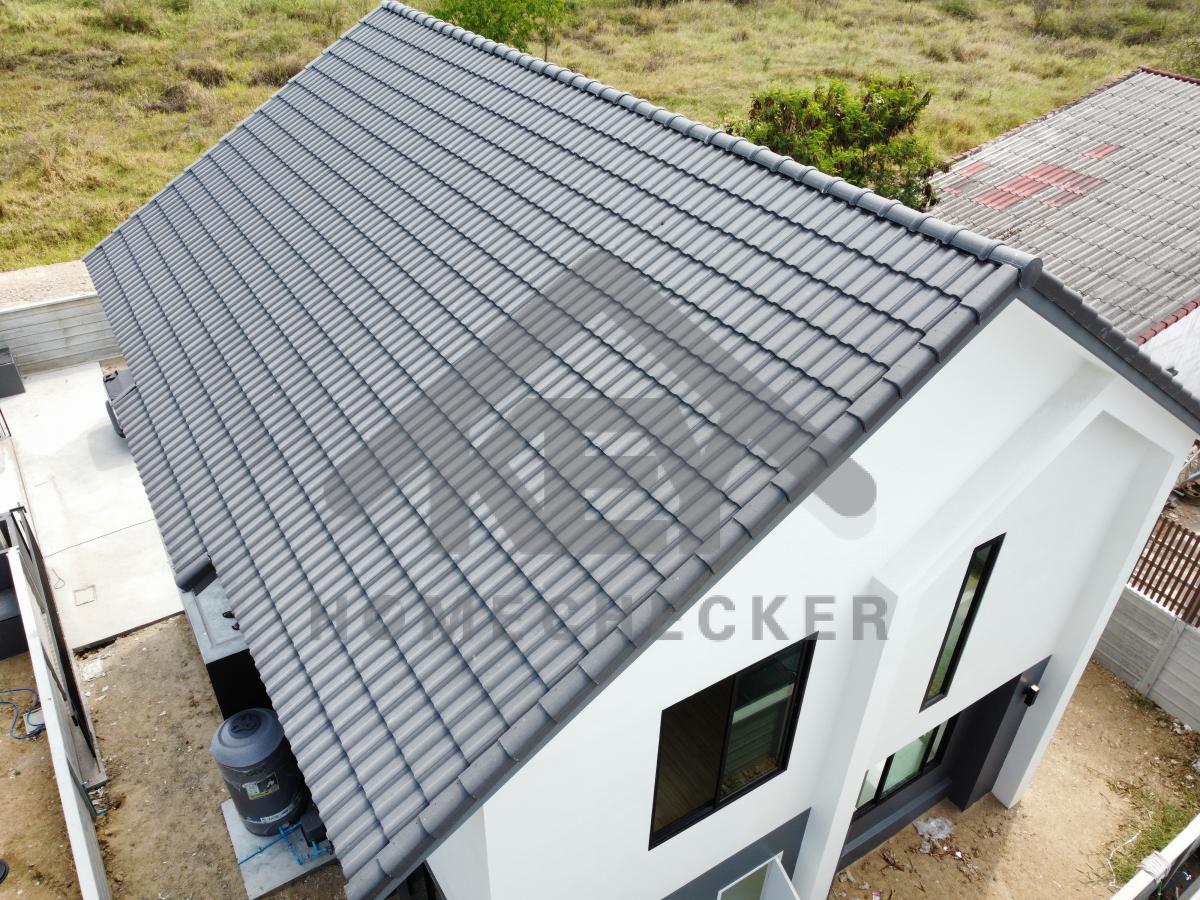

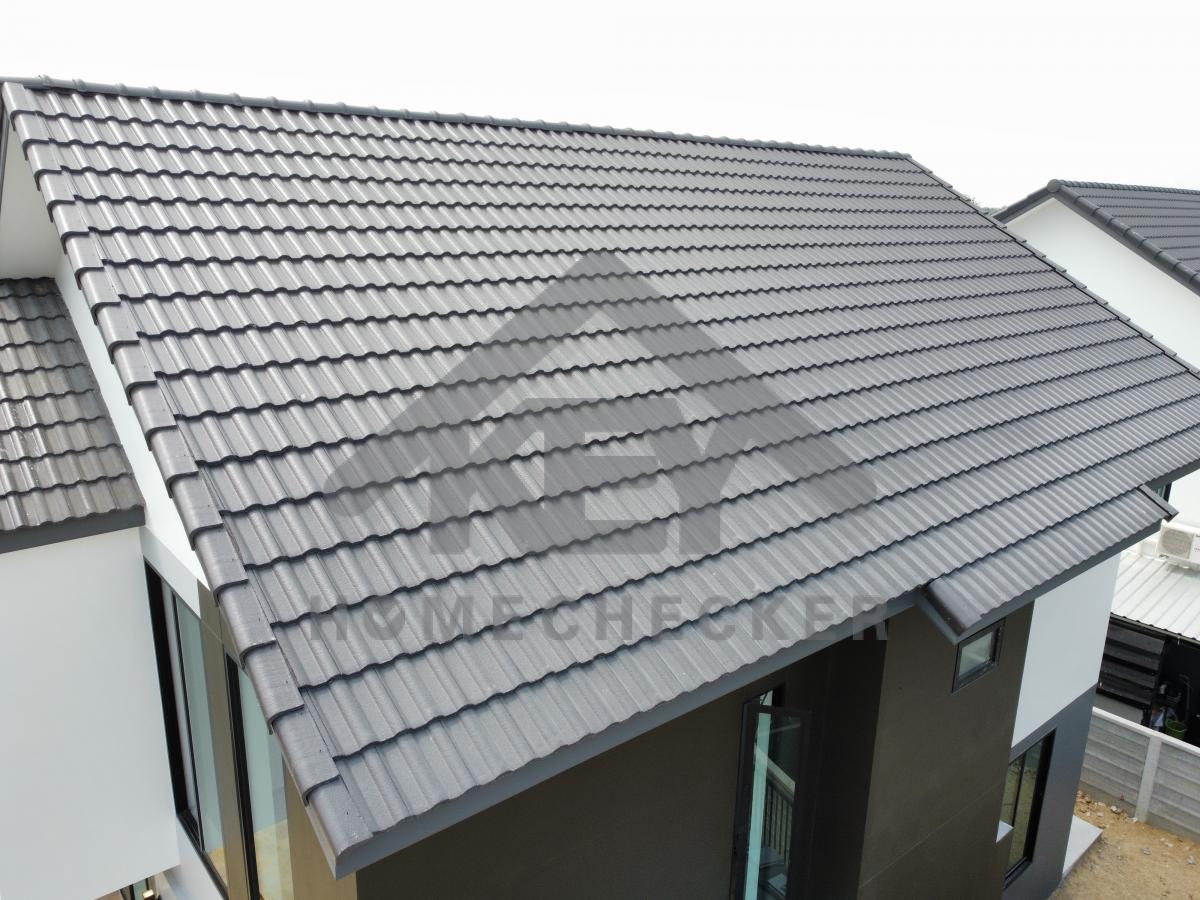

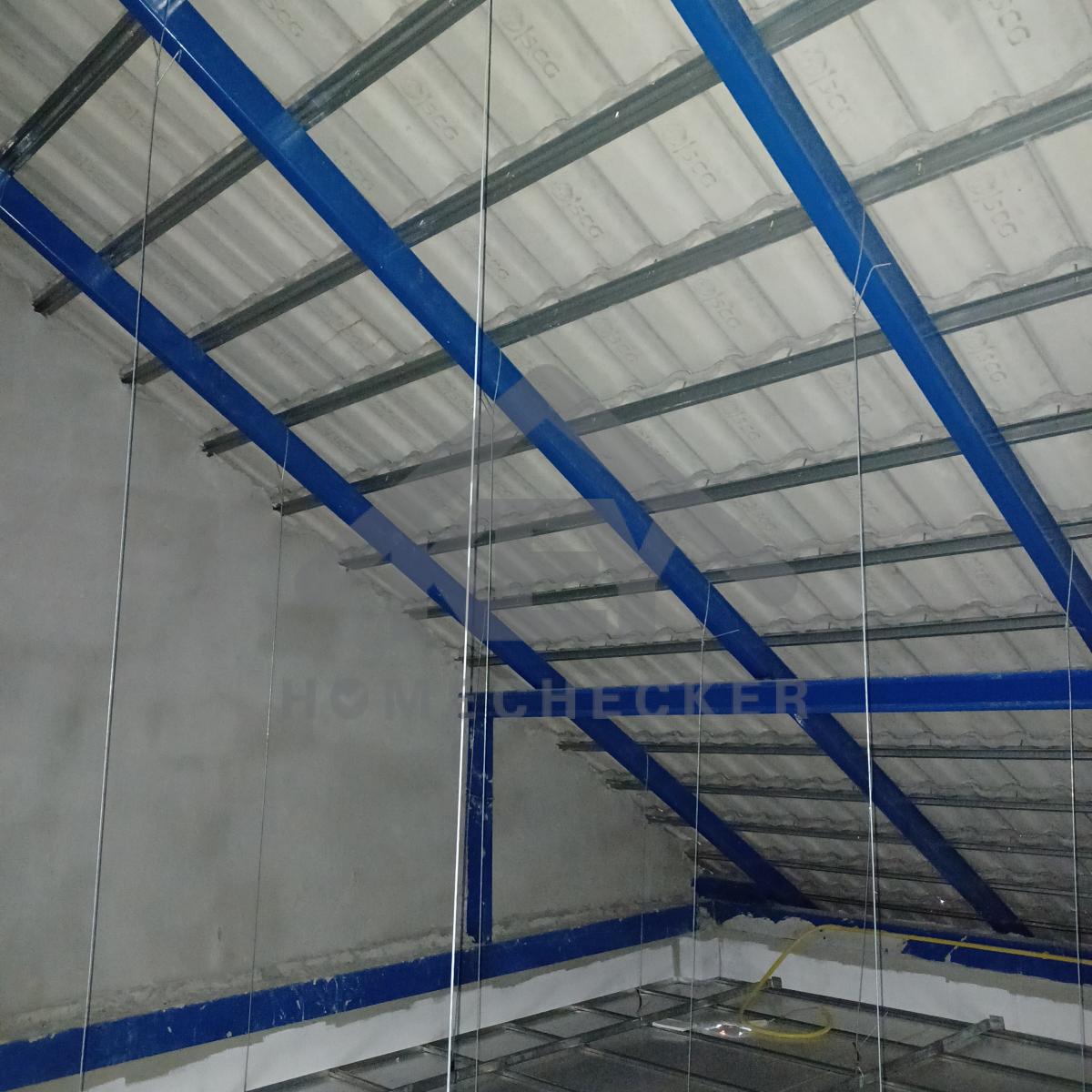

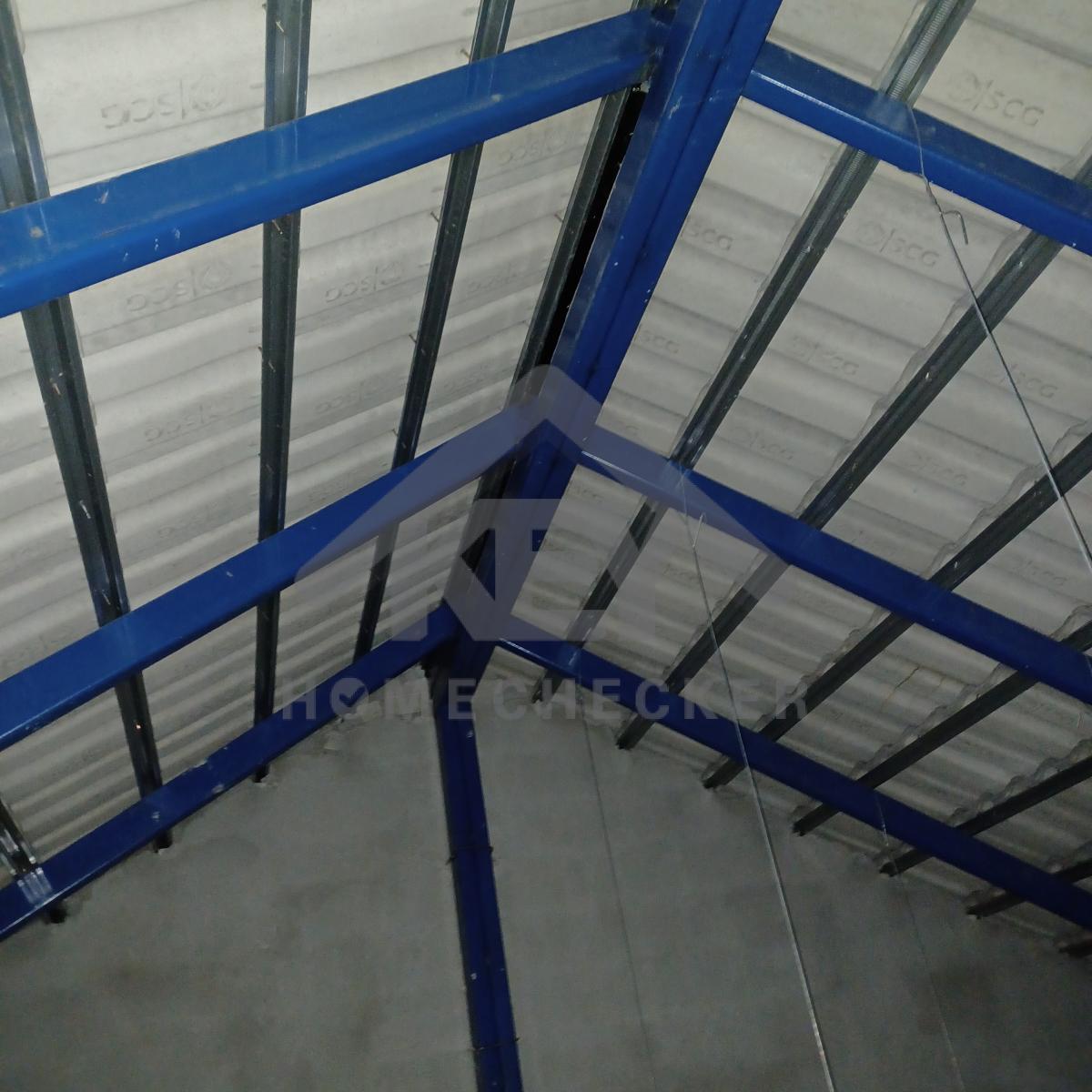

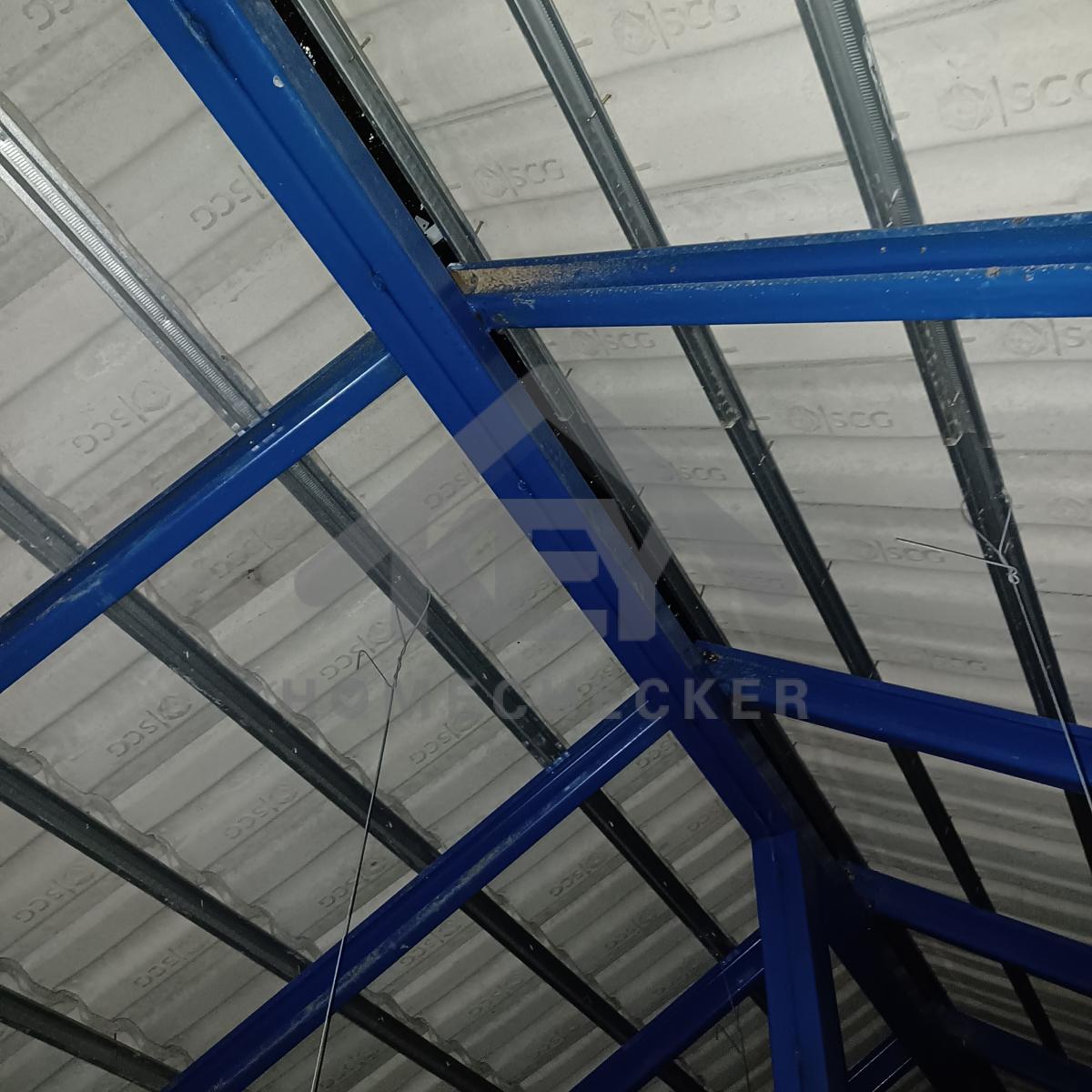

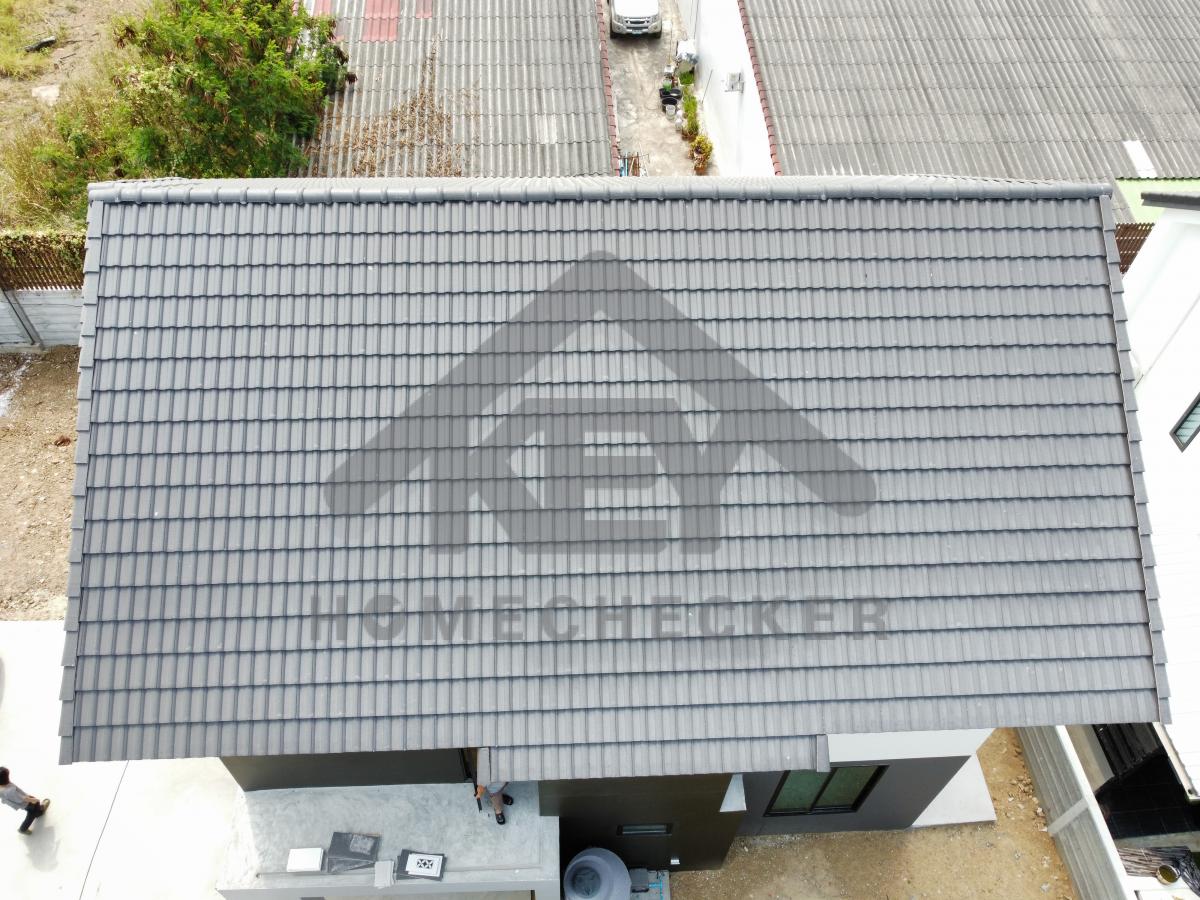

3. งานตรวจสอบหลังคา
งานเรียบร้อยดี
งานเรียบร้อยดี

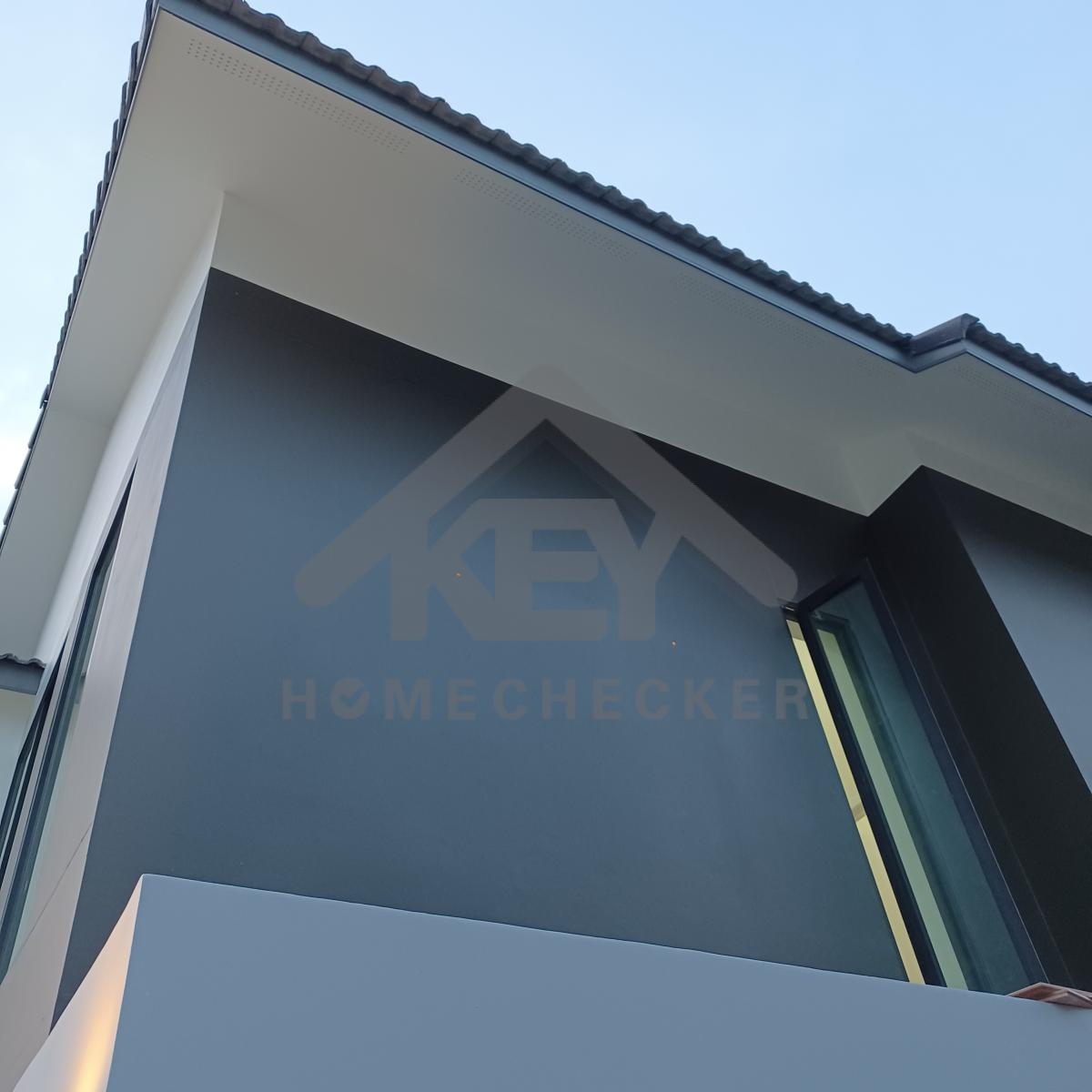

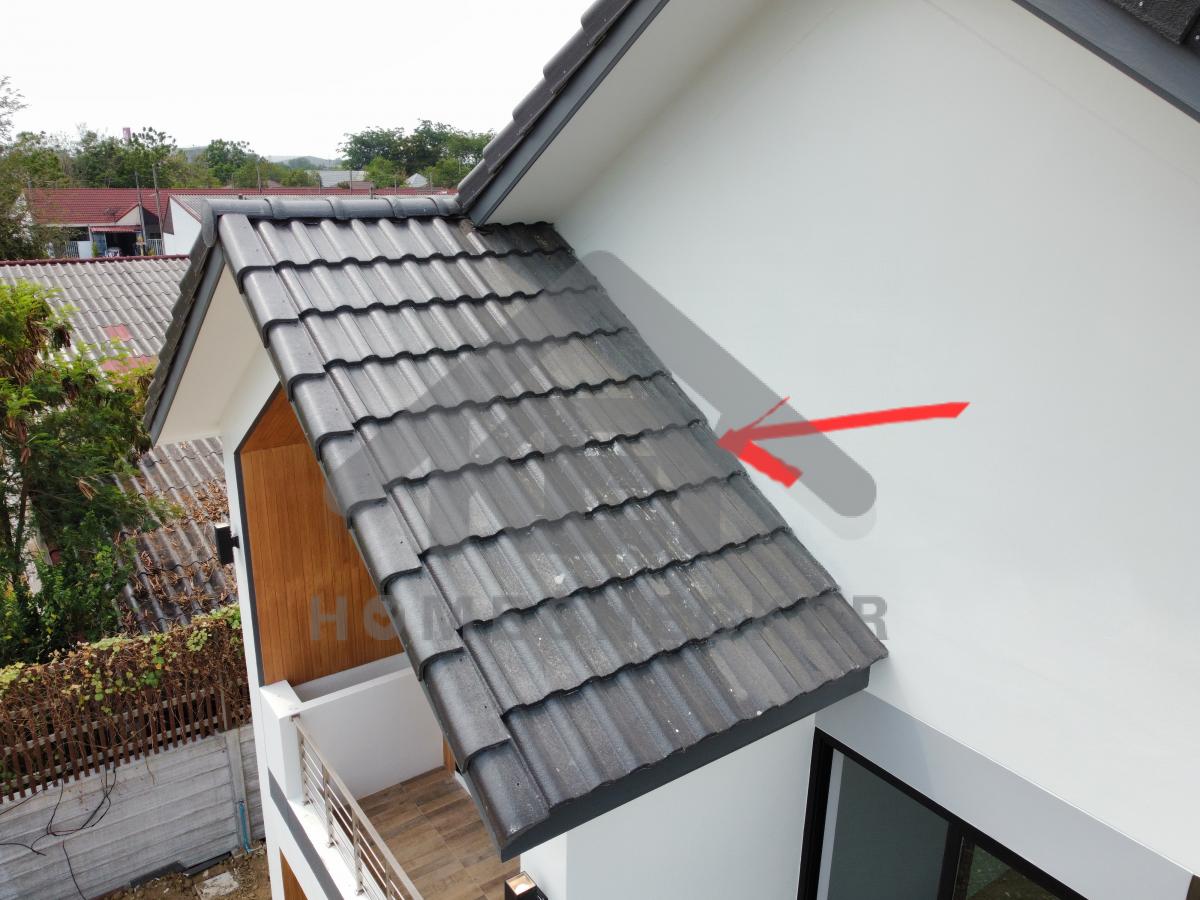

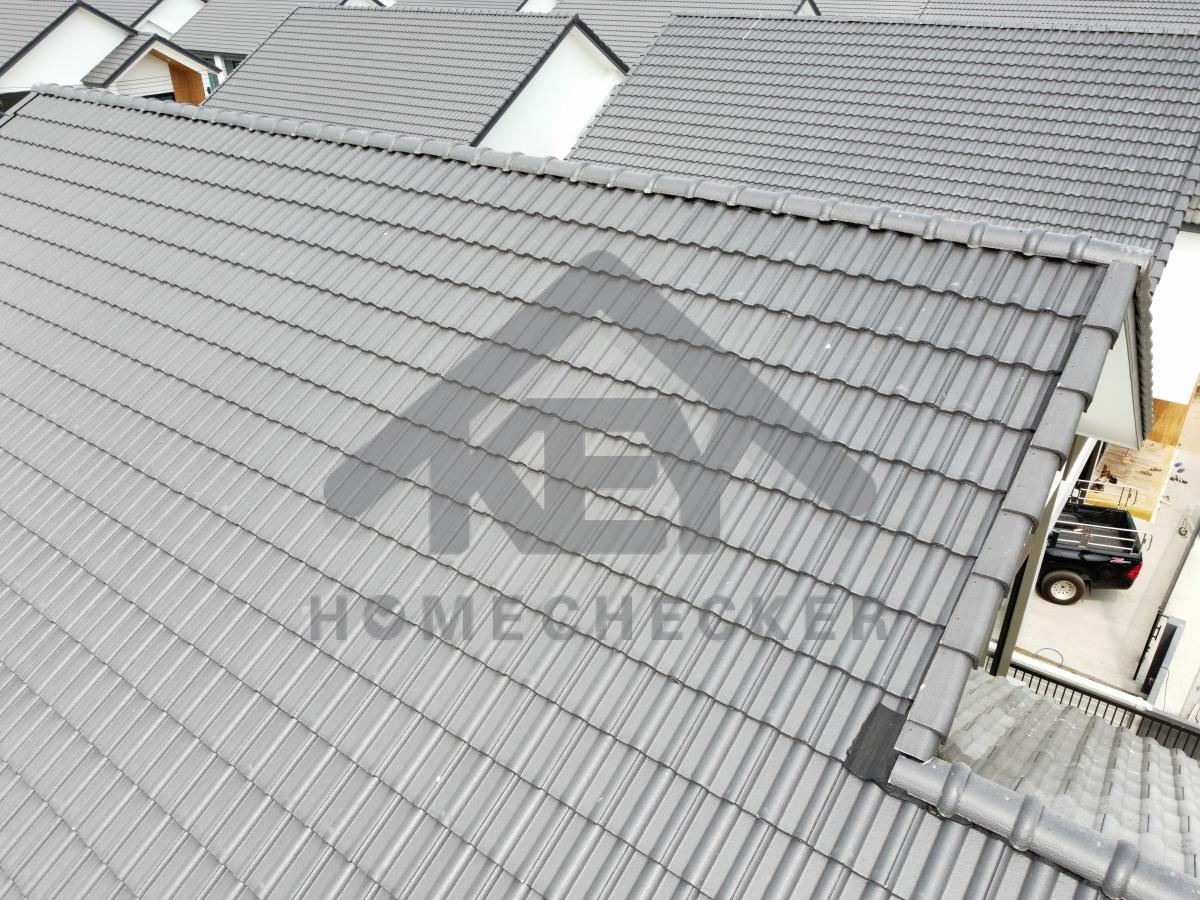

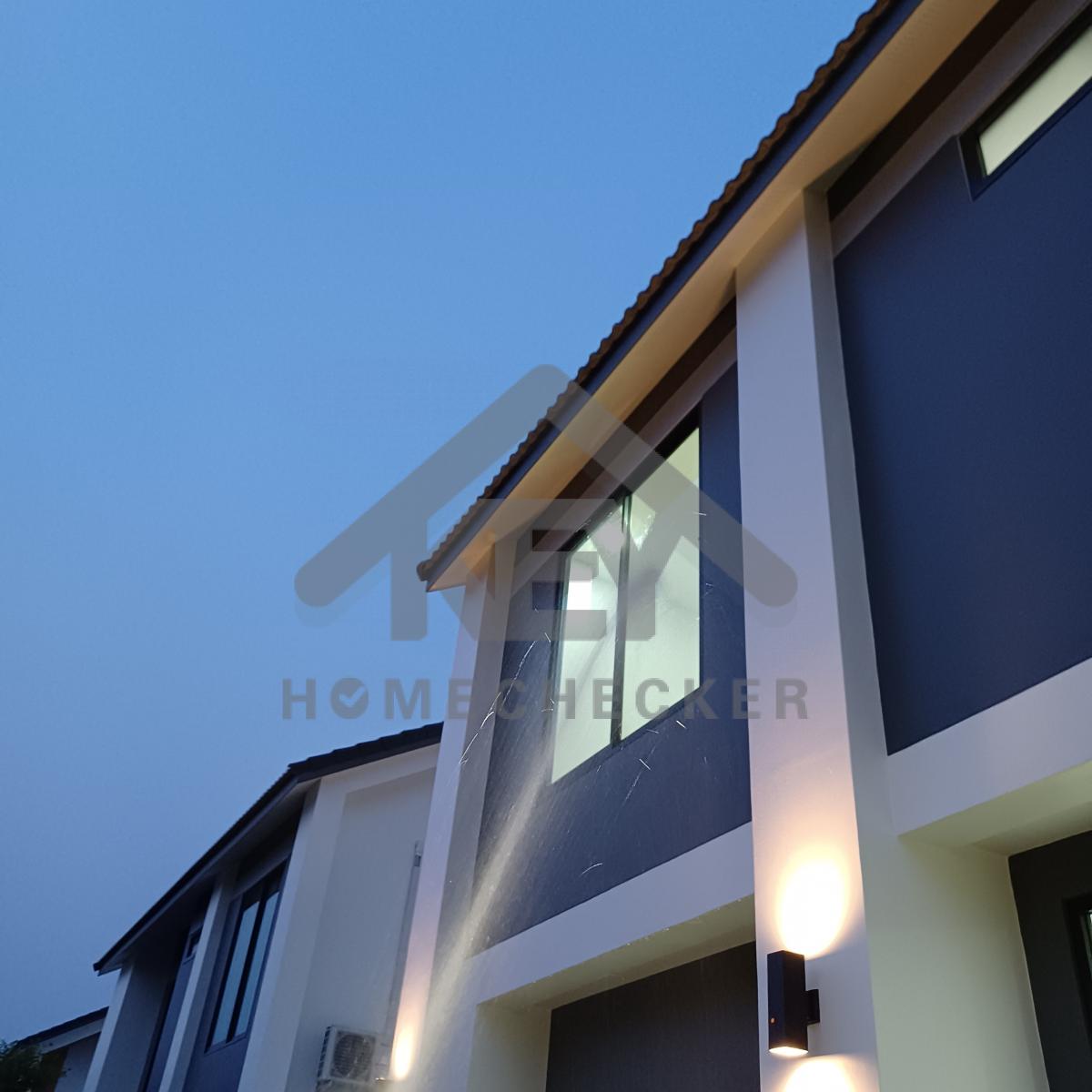

* แนะนำติดตั้งแฟลชชิ่งและครอบข้างผนังเพิ่มเติม
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

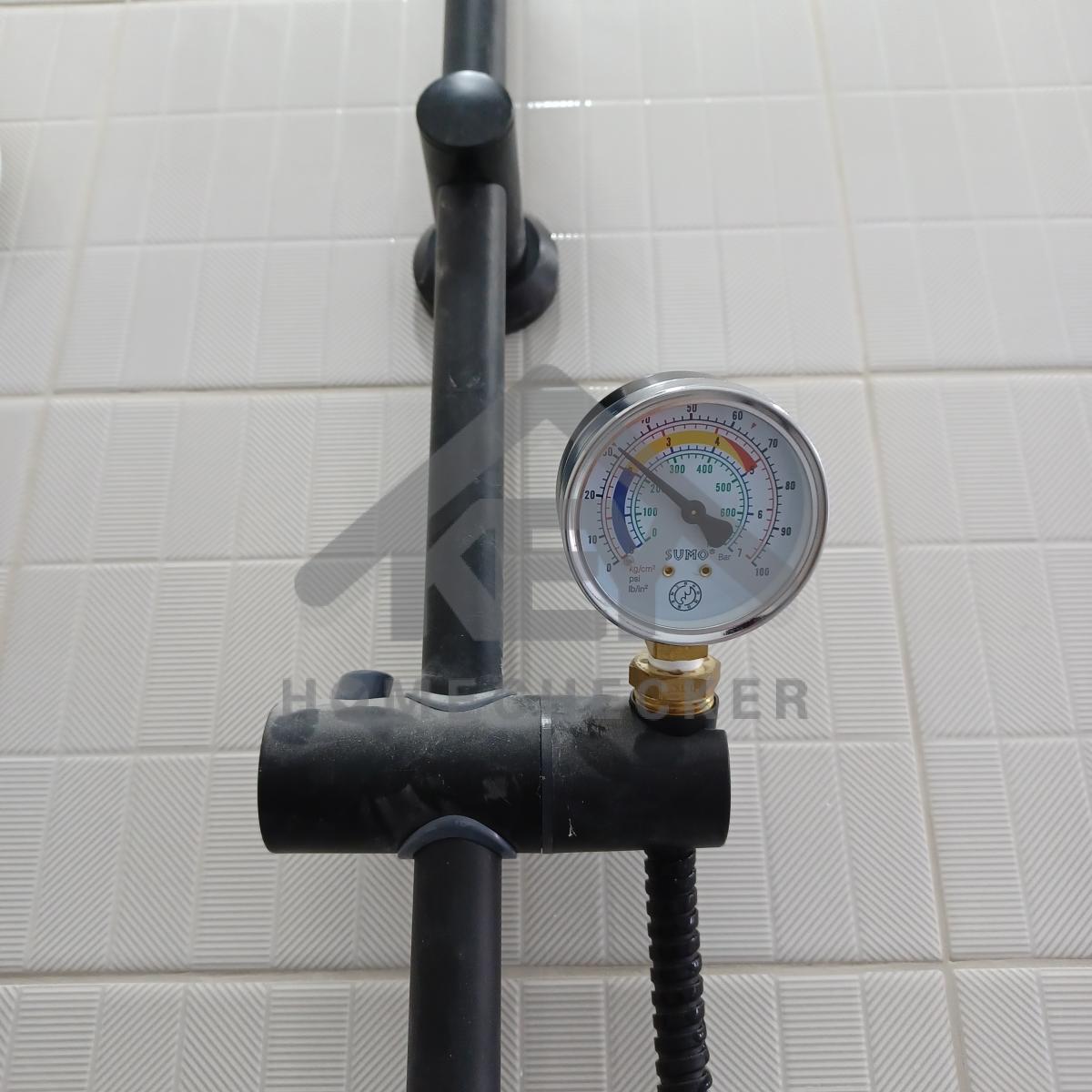

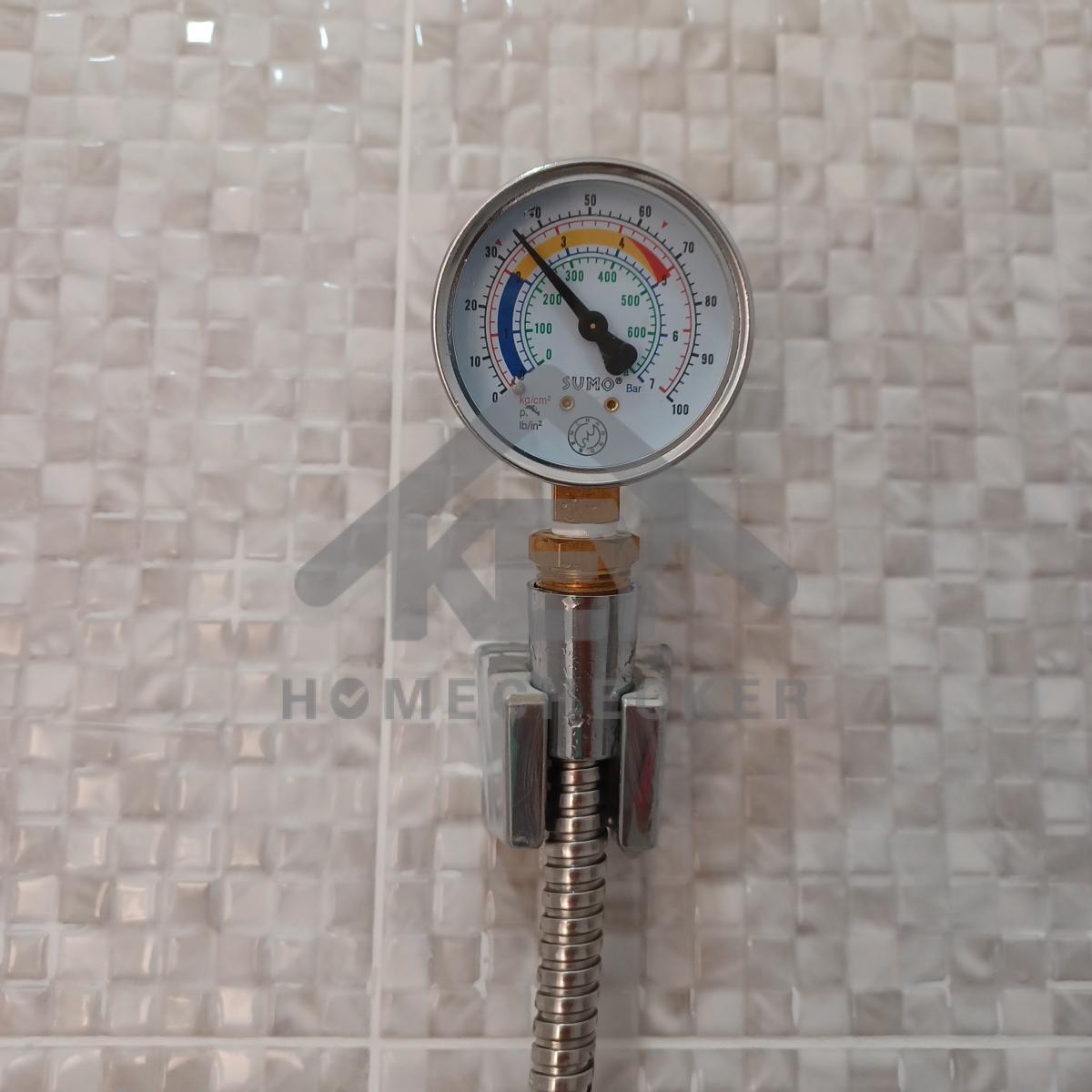

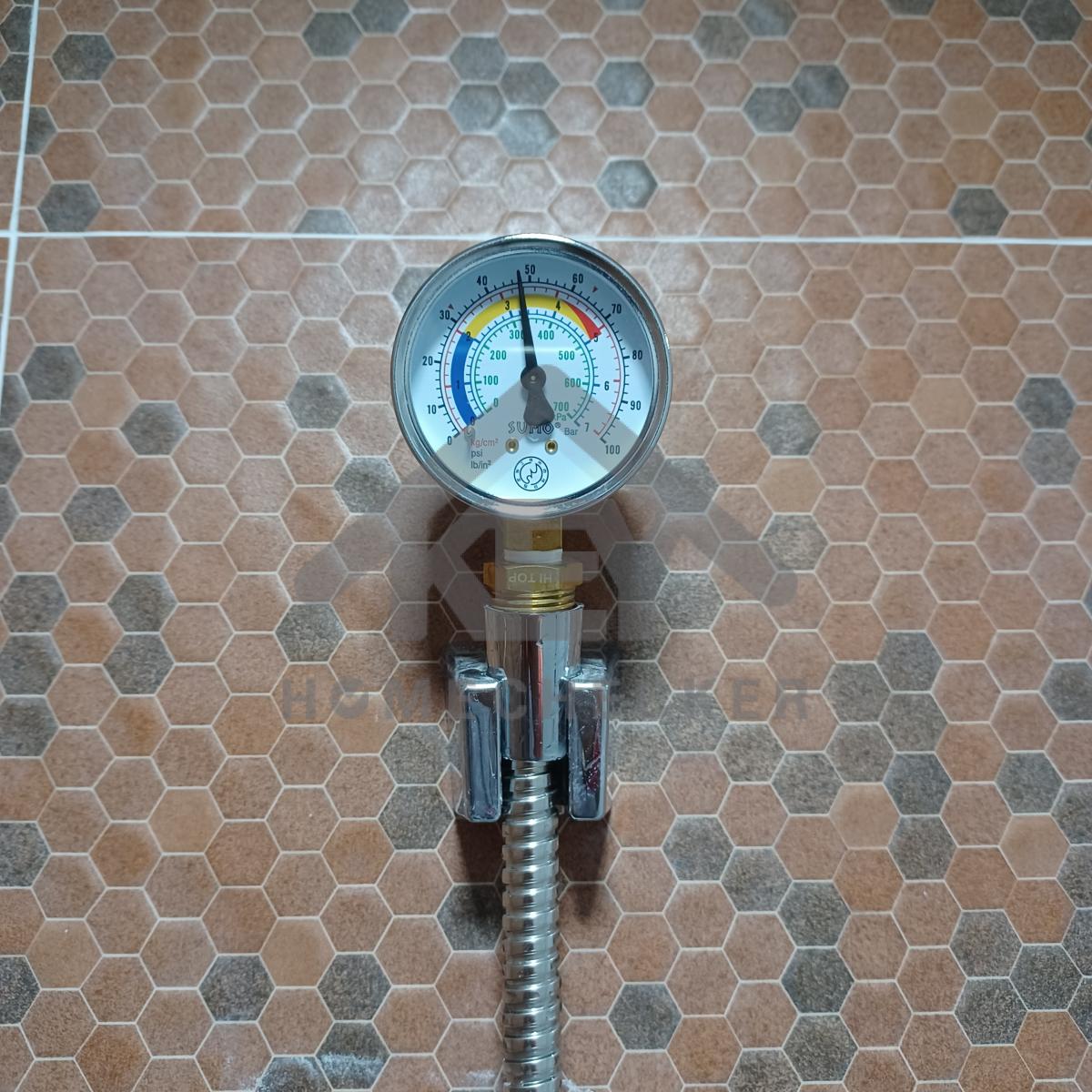

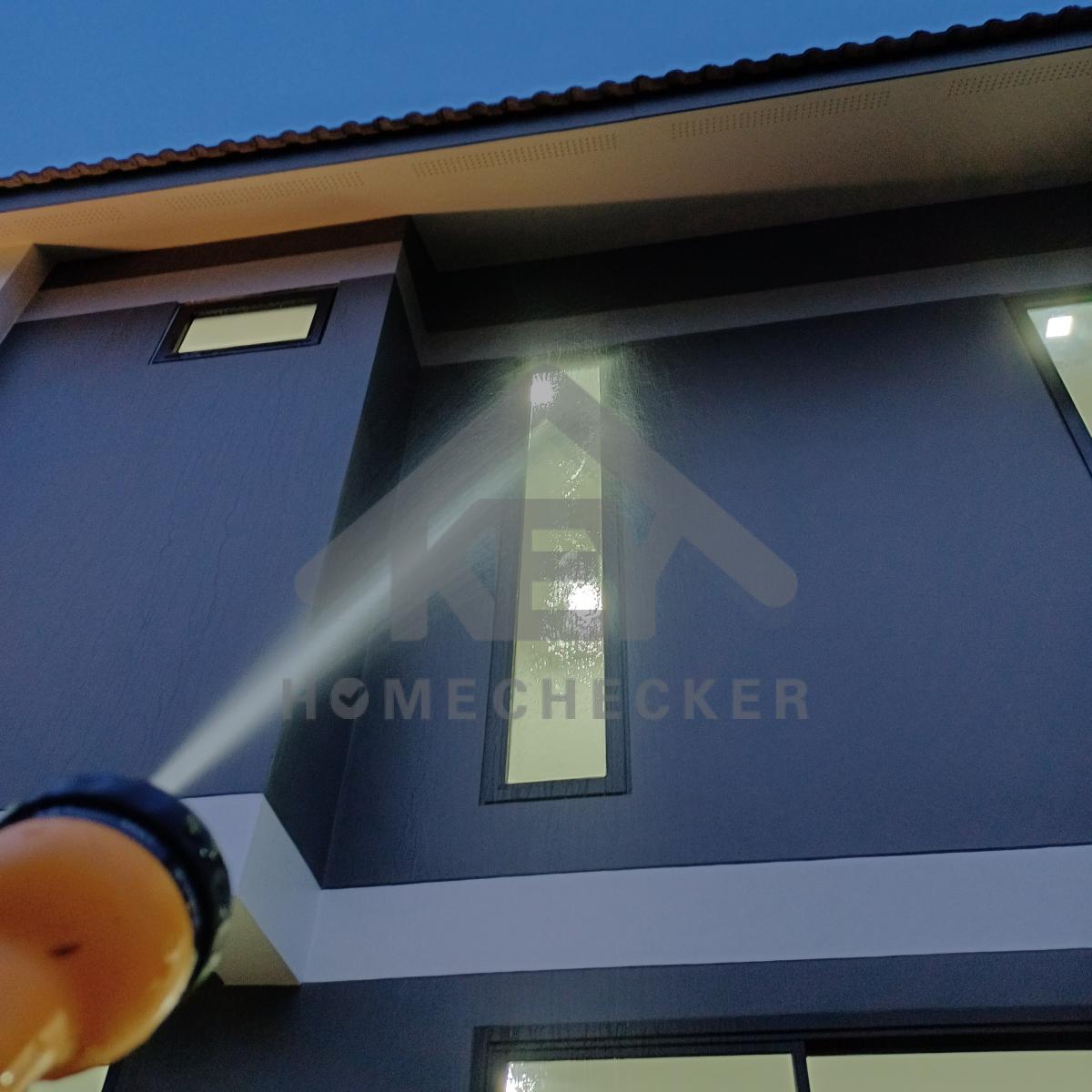

4. งานเทสน้ำ ประตูหน้าต่าง

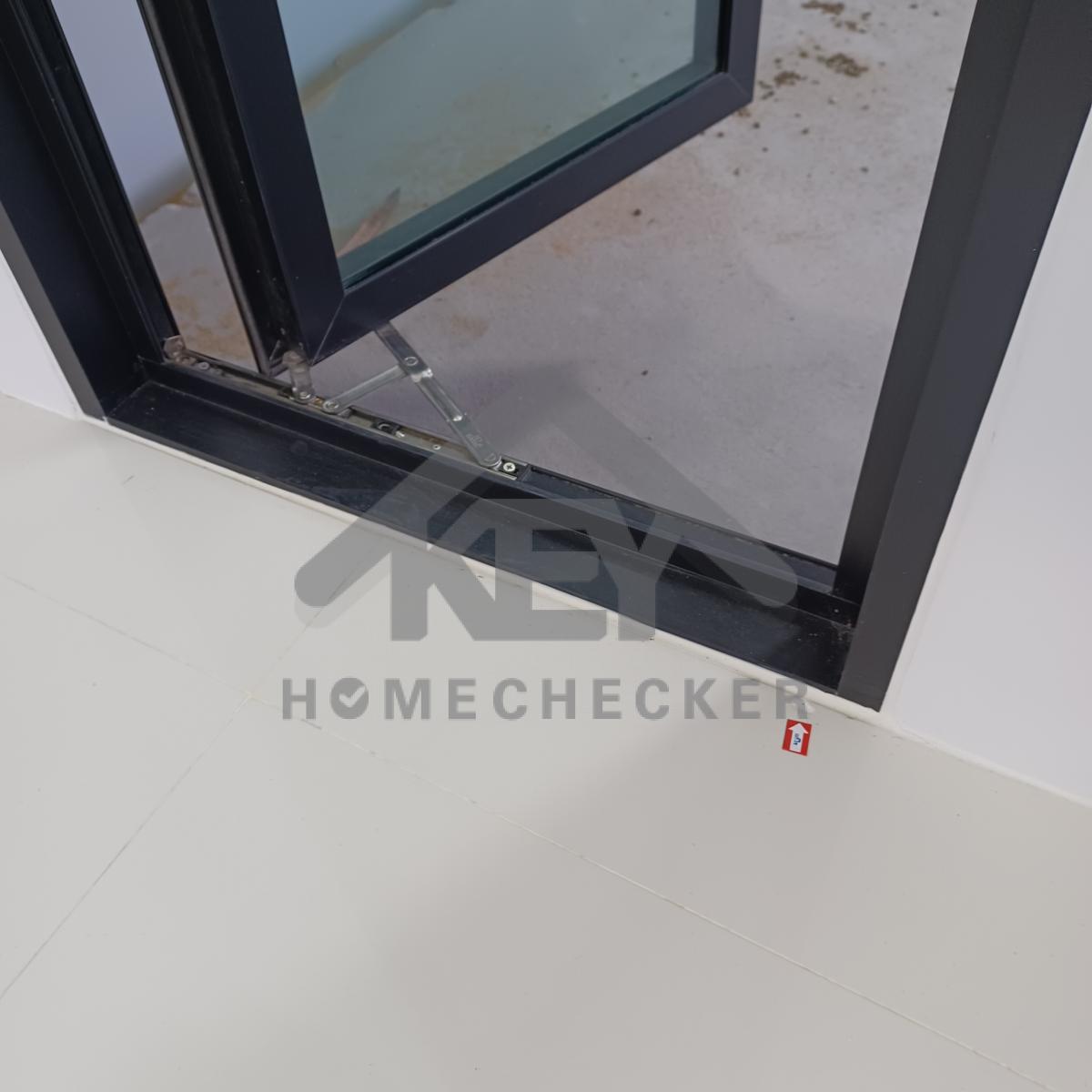

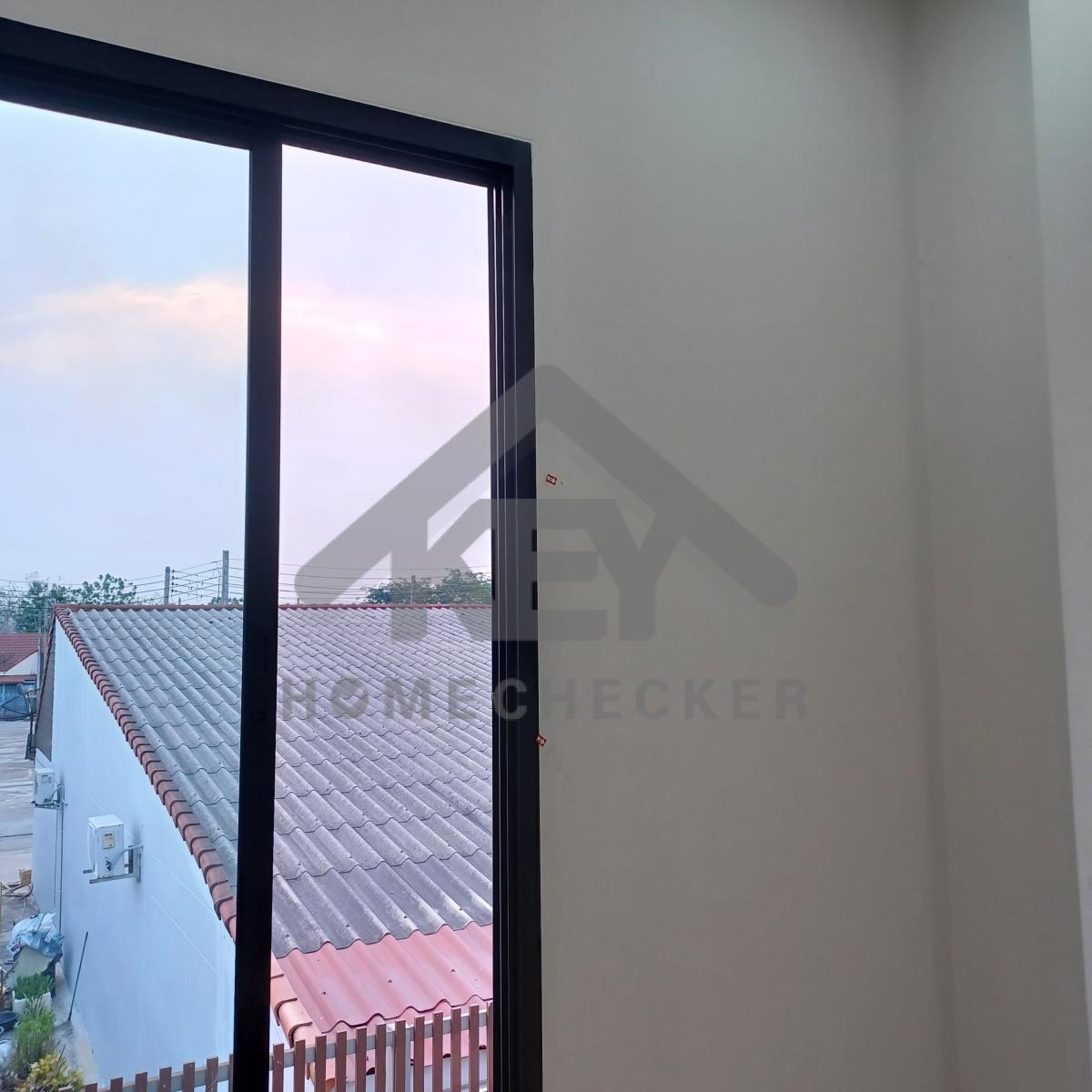

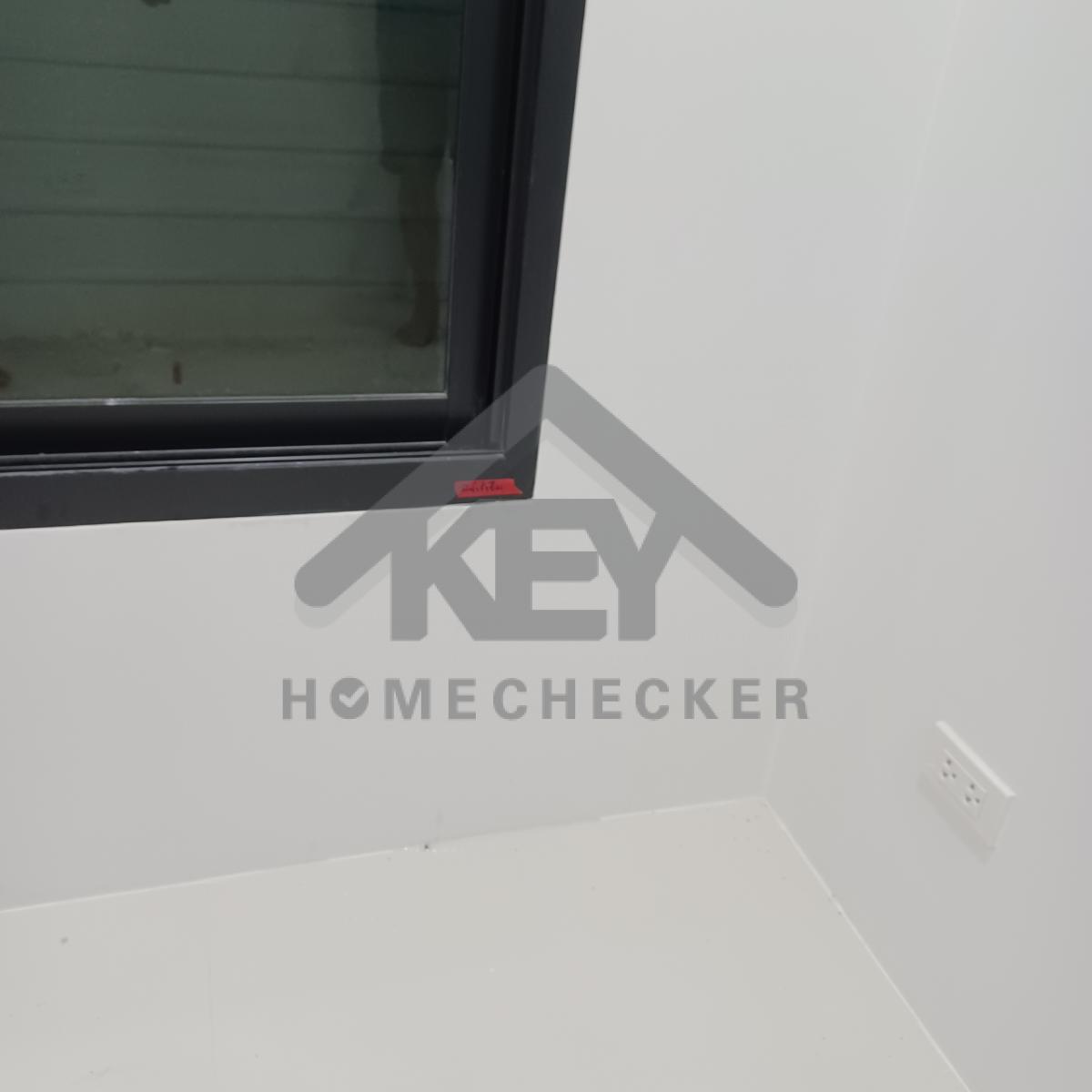

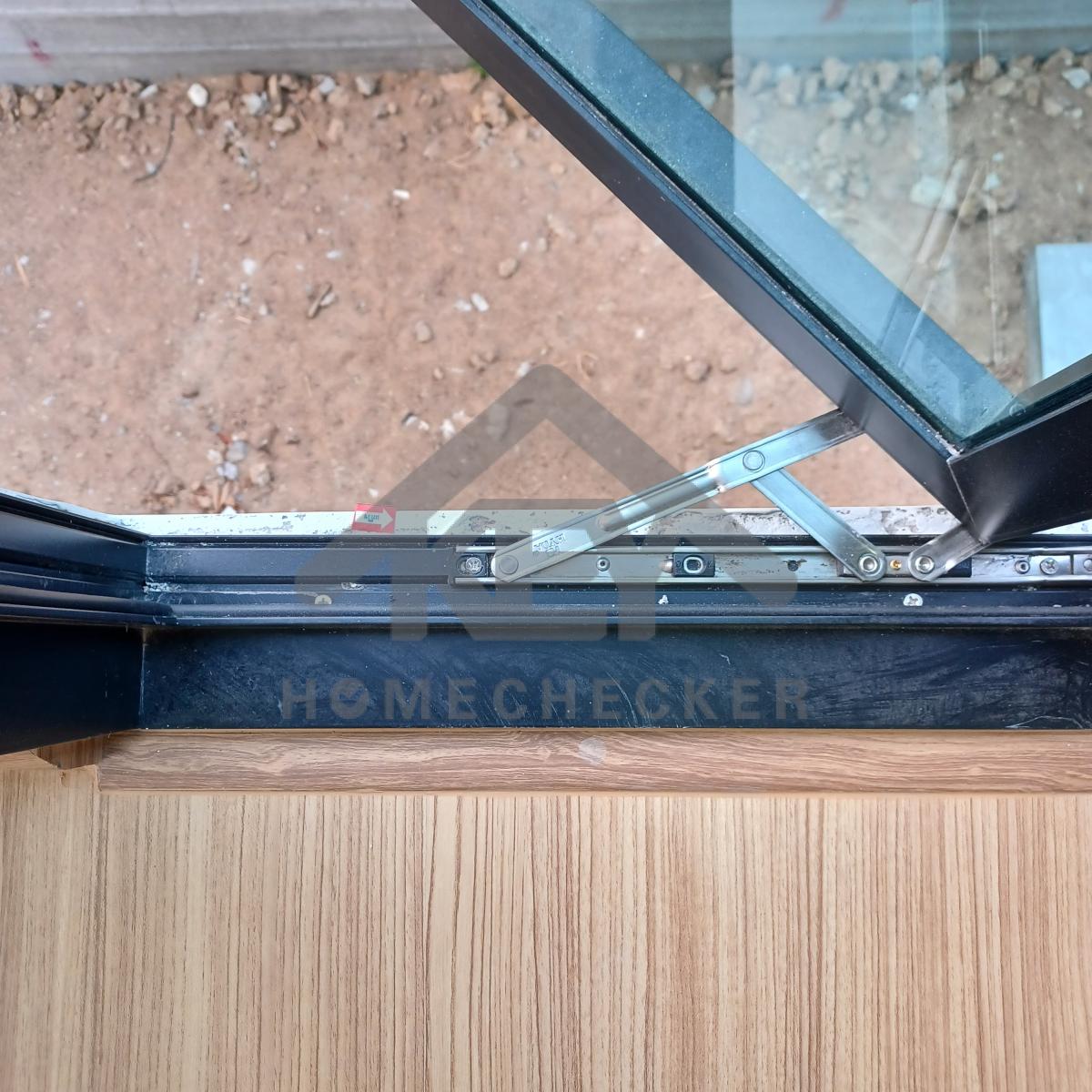

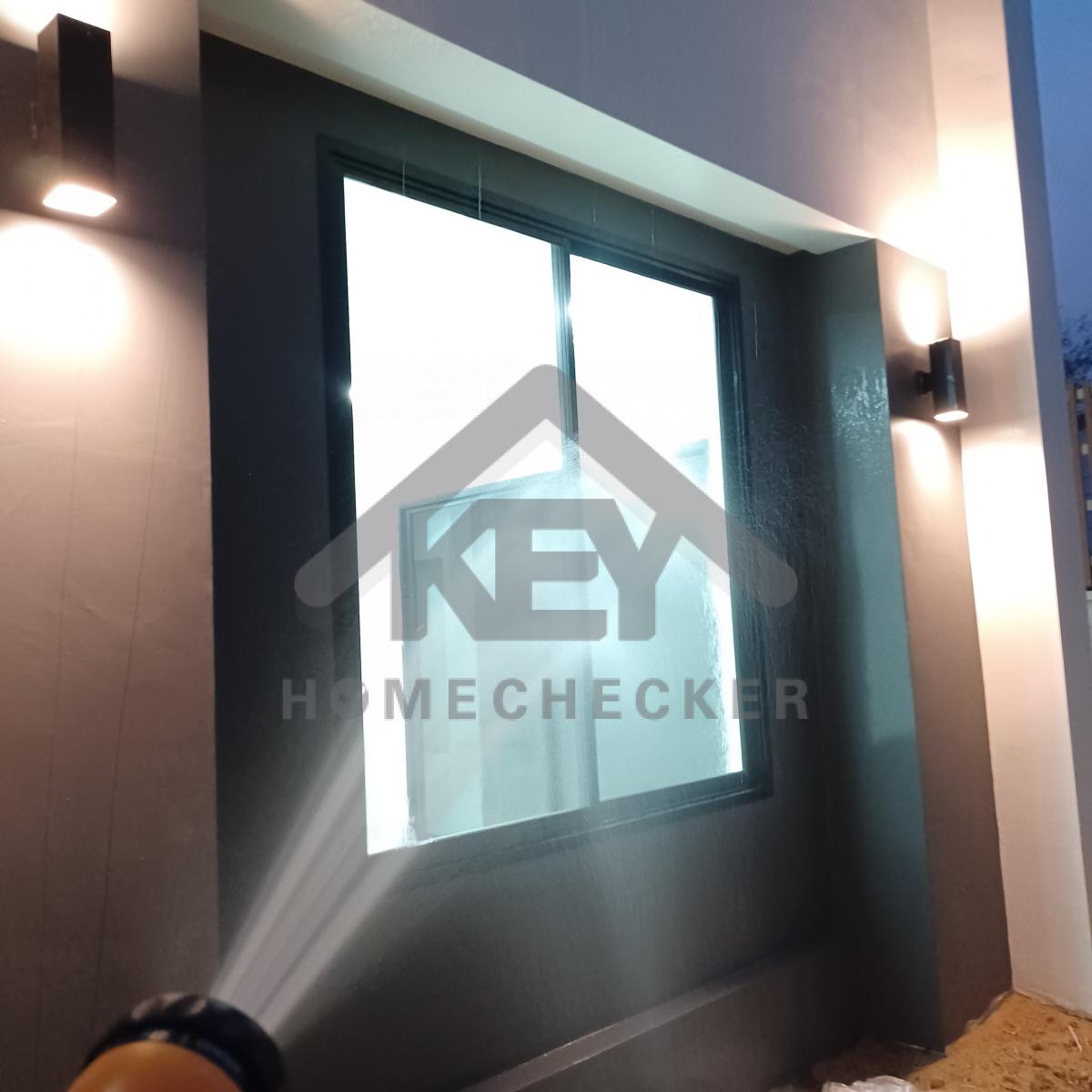

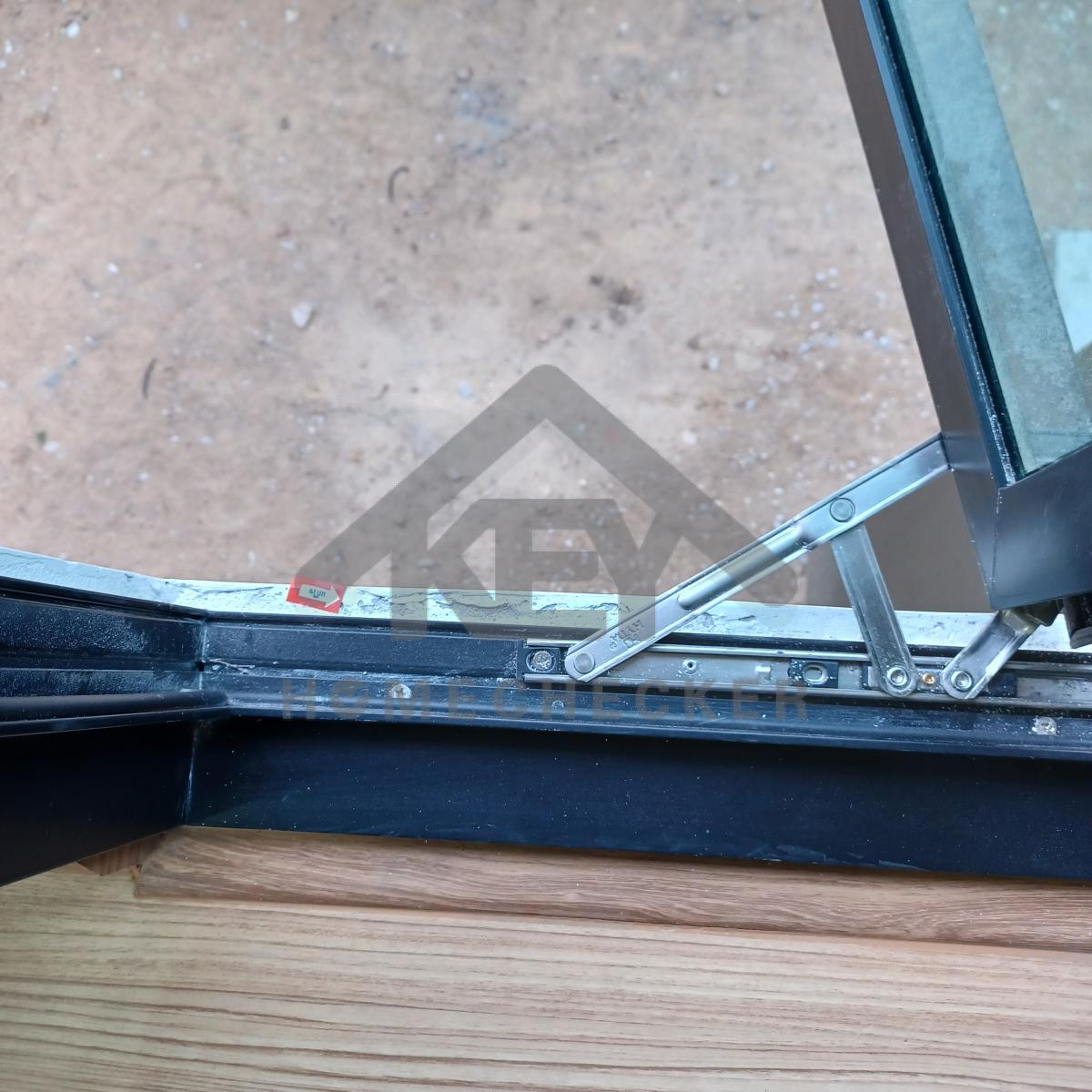

แก้ไข มีน้ำรั่วซึมขอบหน้าต่างห้องโถง
แก้ไข มีน้ำรั่วซึมขอบหน้าต่างห้องนอนชั้น1
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

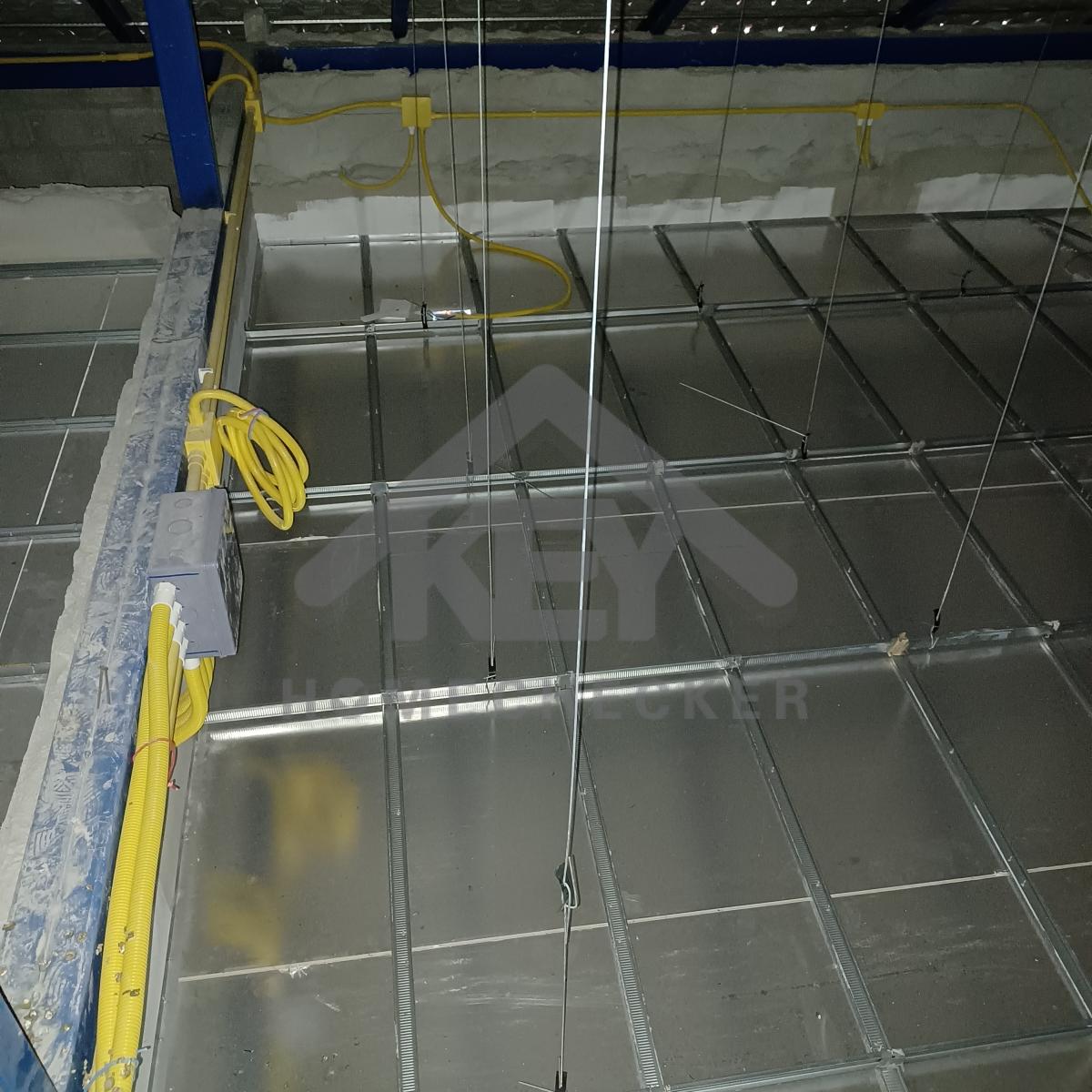

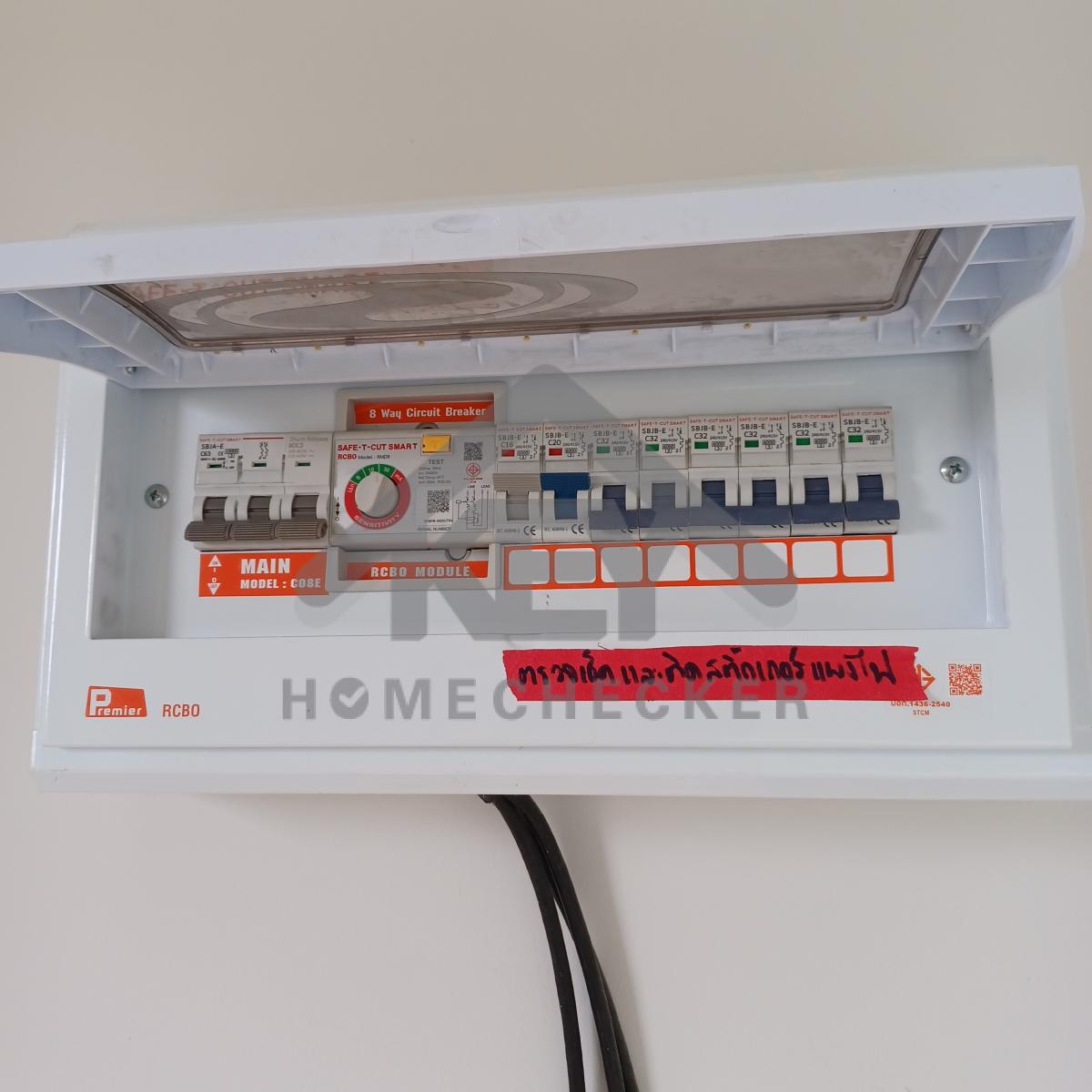

5. งานไฟฟ้าและระบบความปลอดภัย

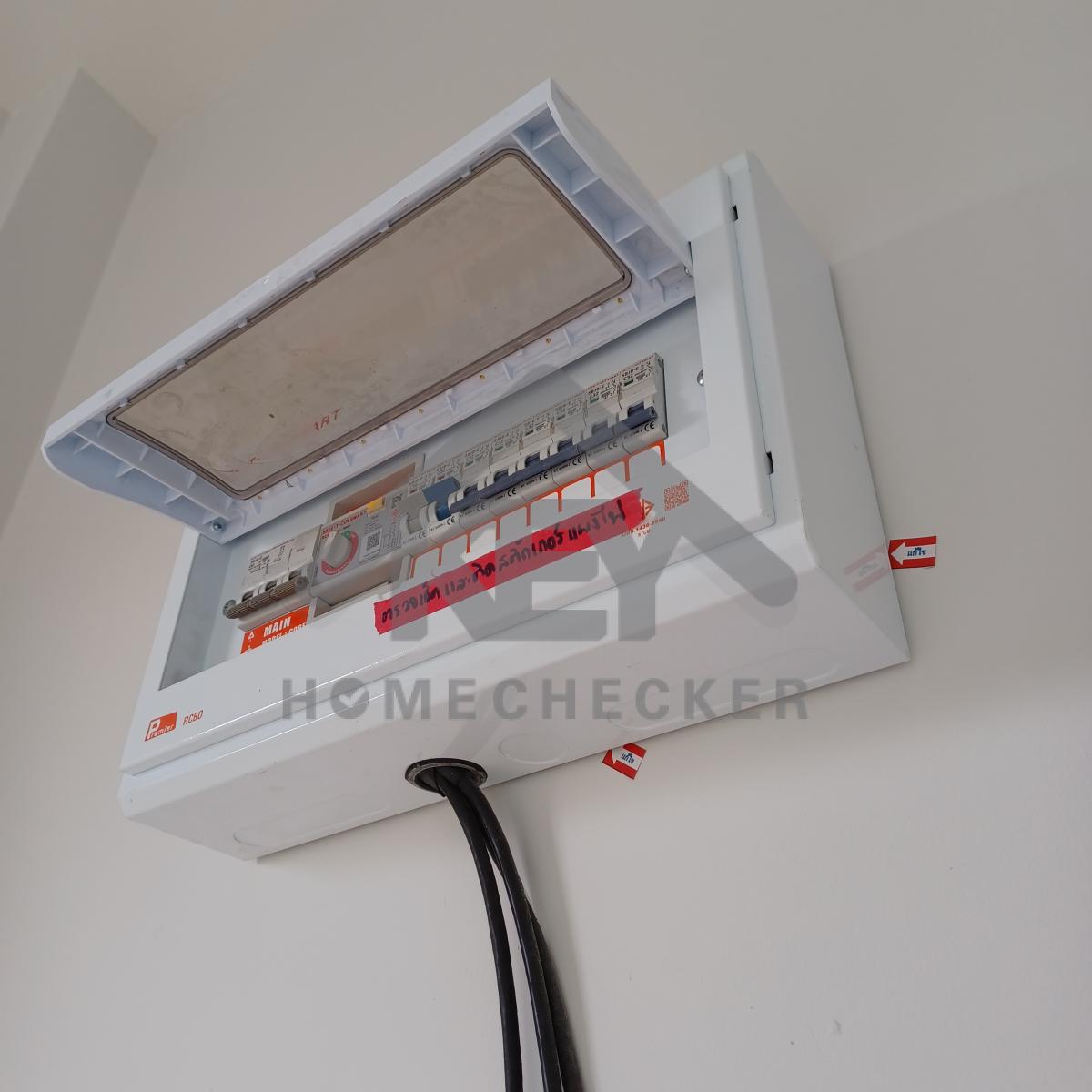

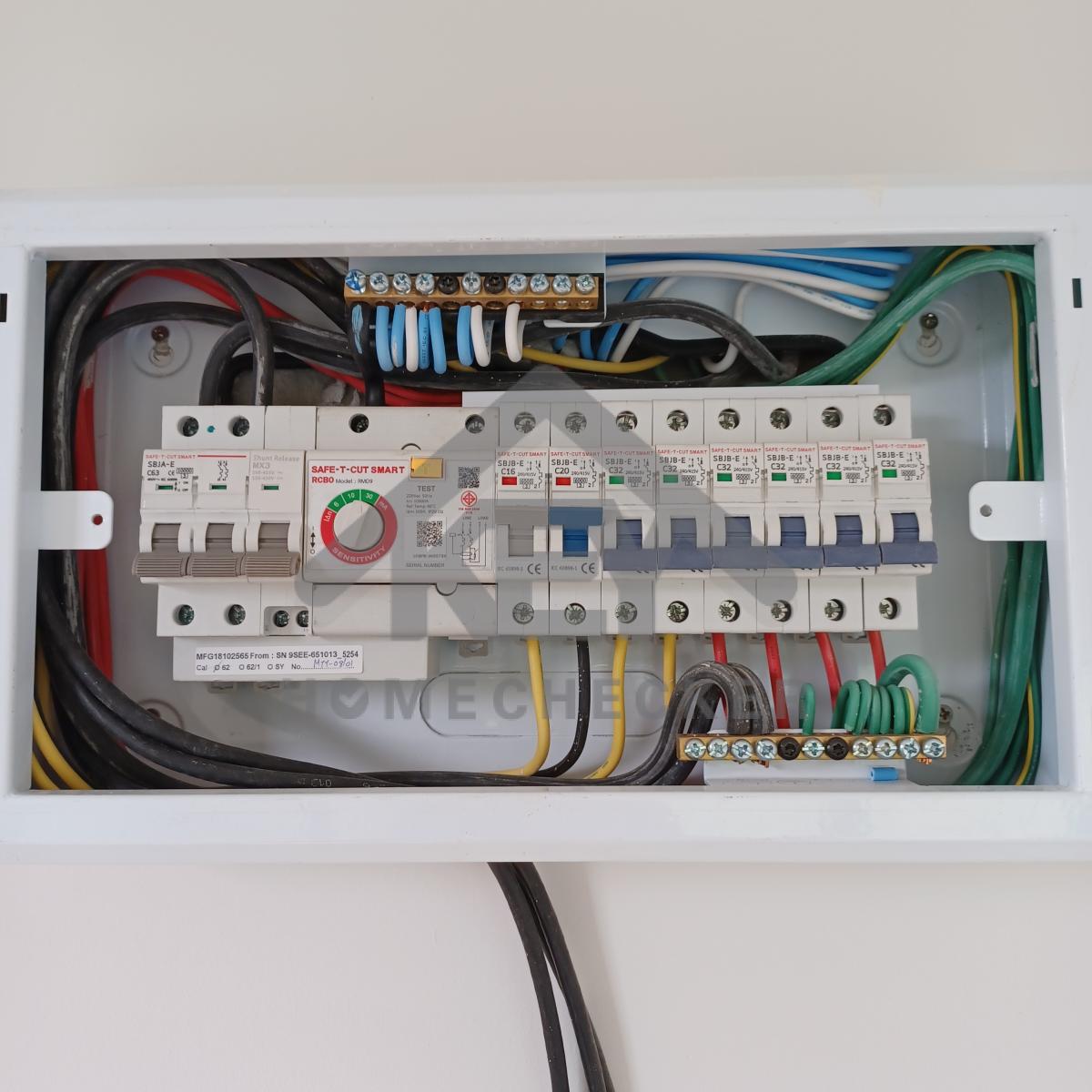

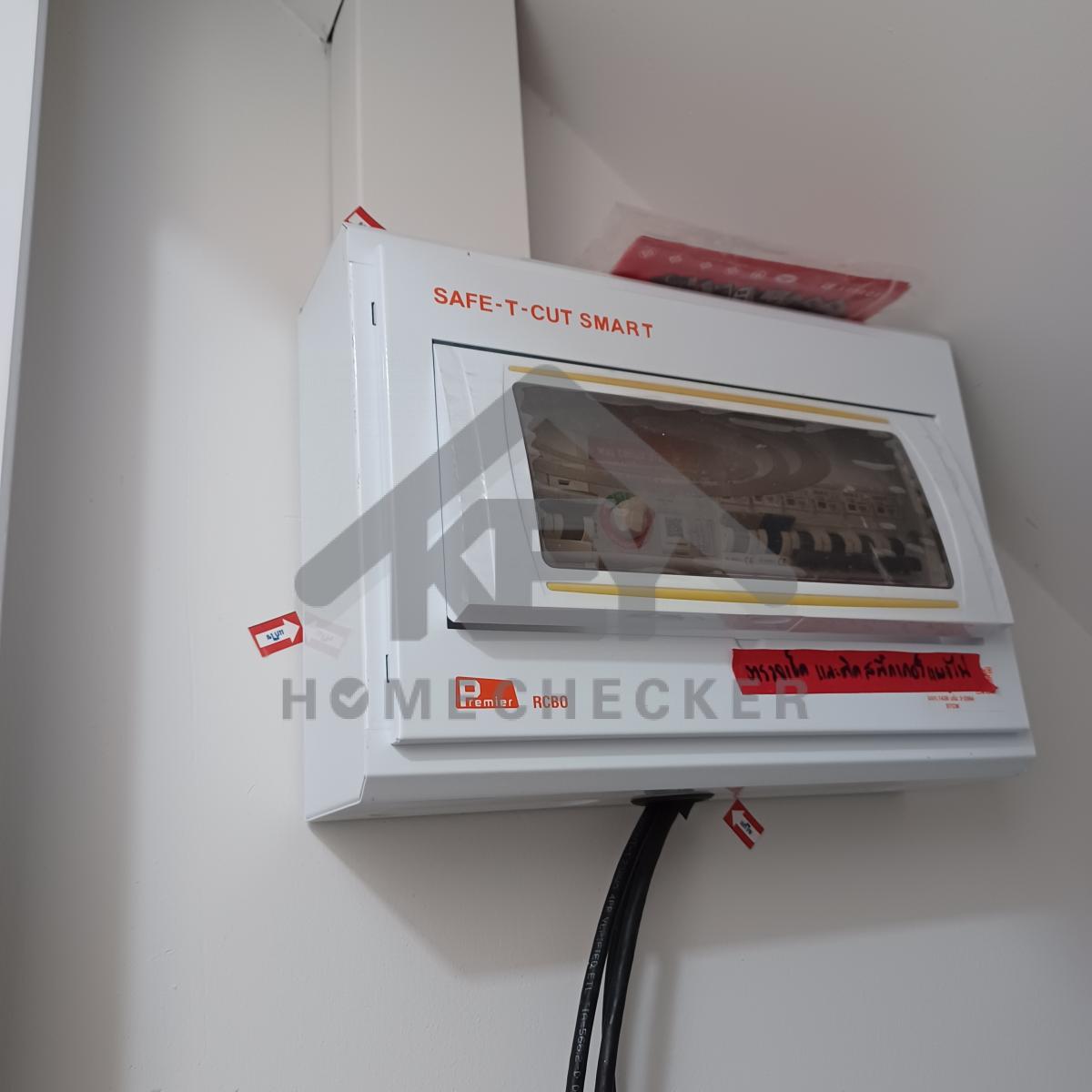

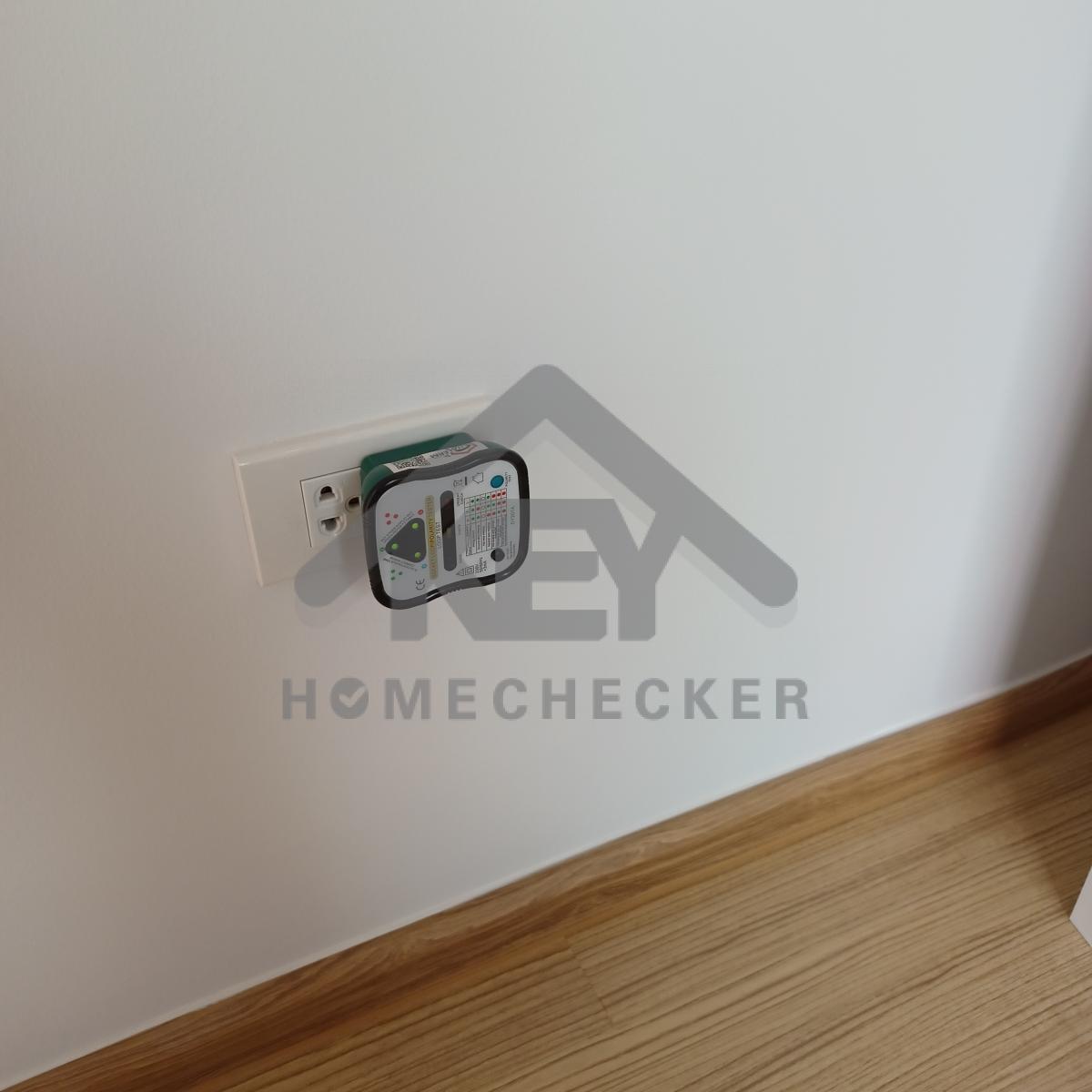

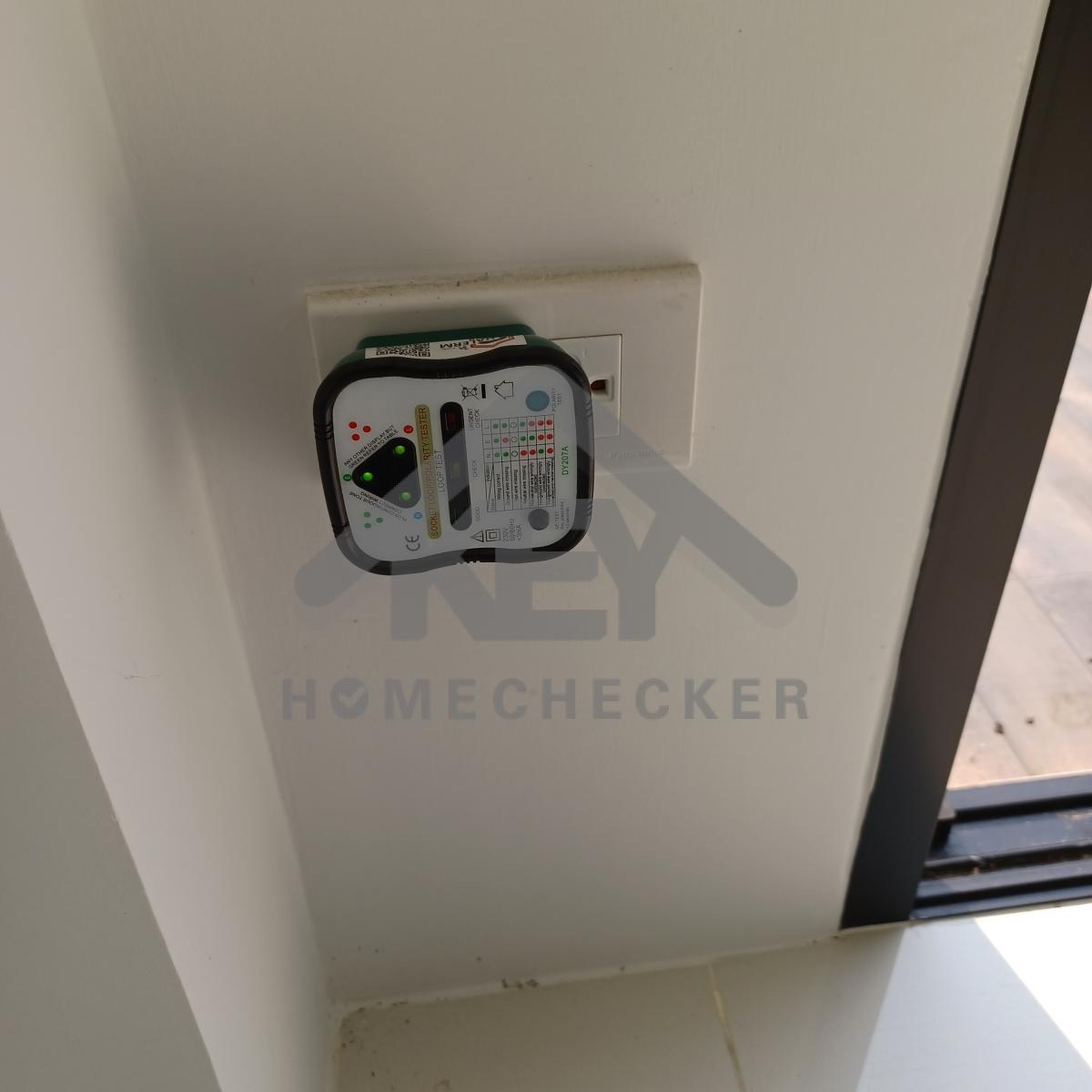

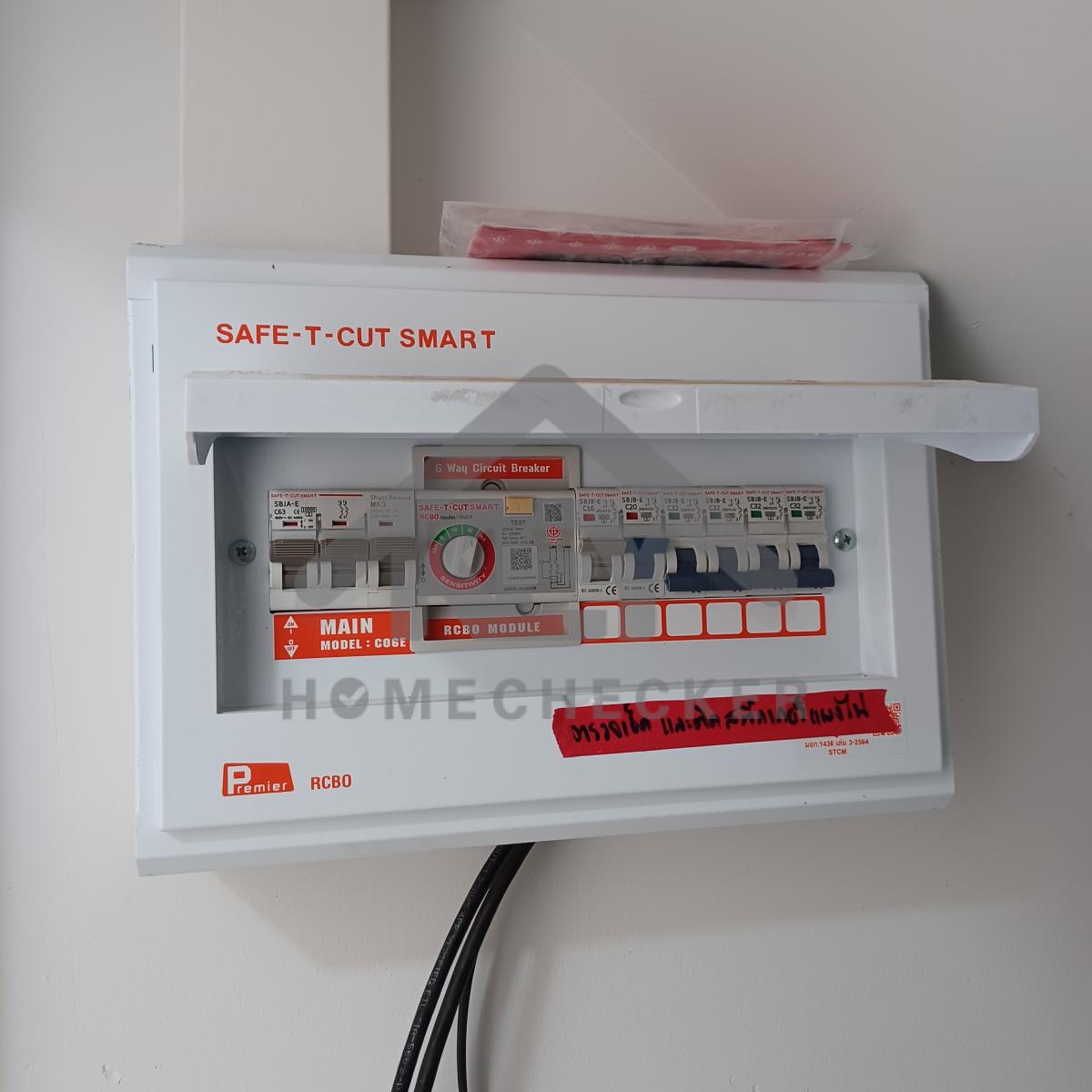

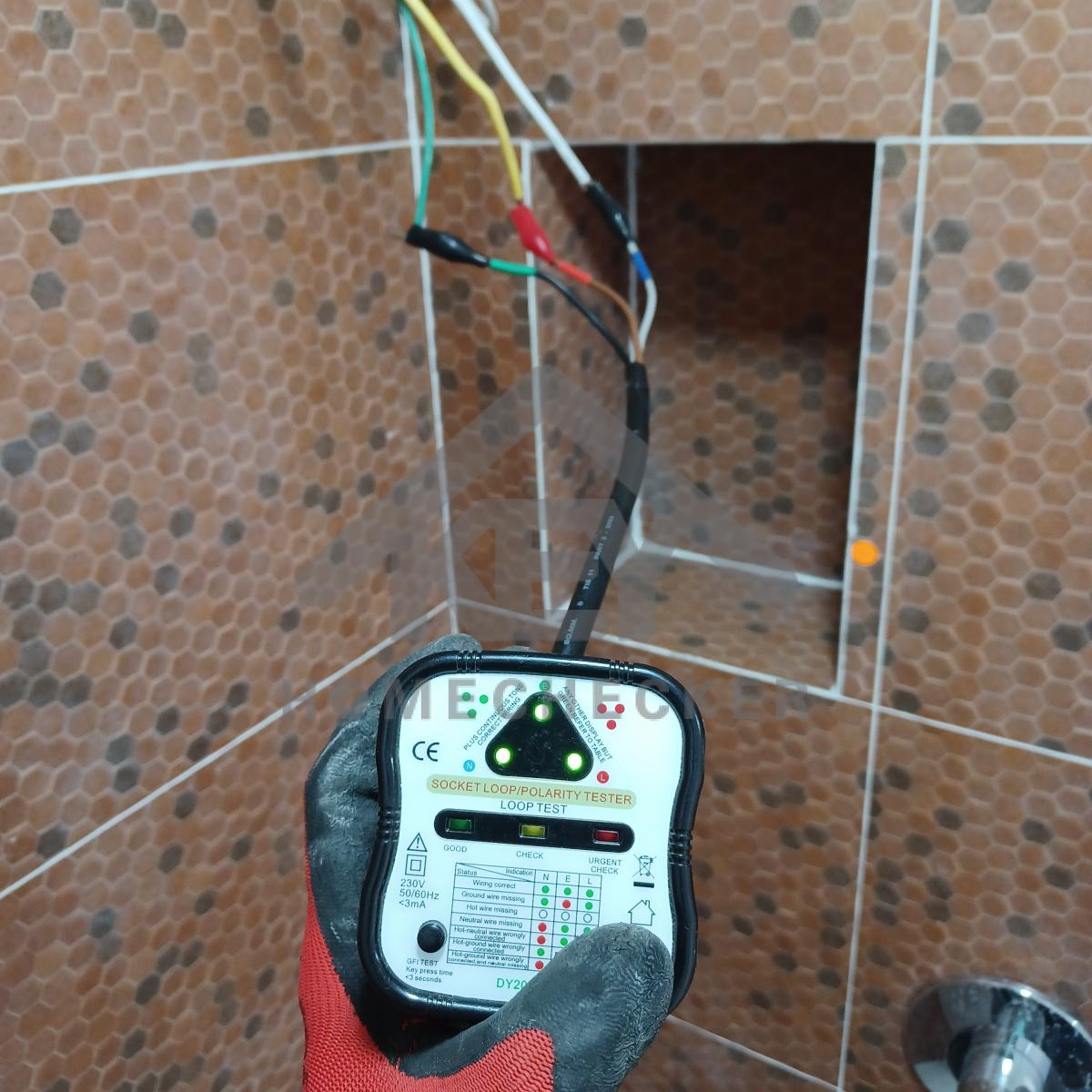

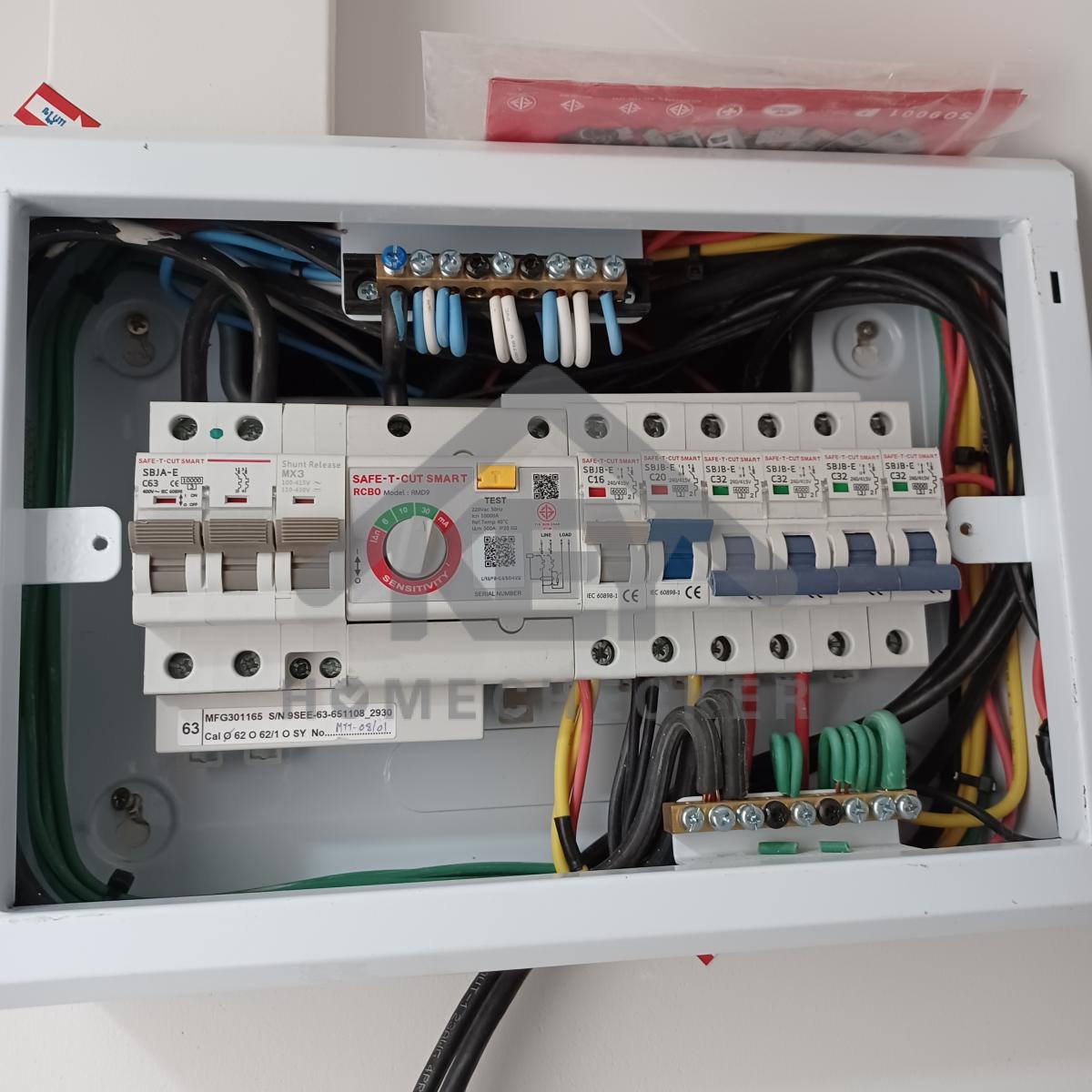

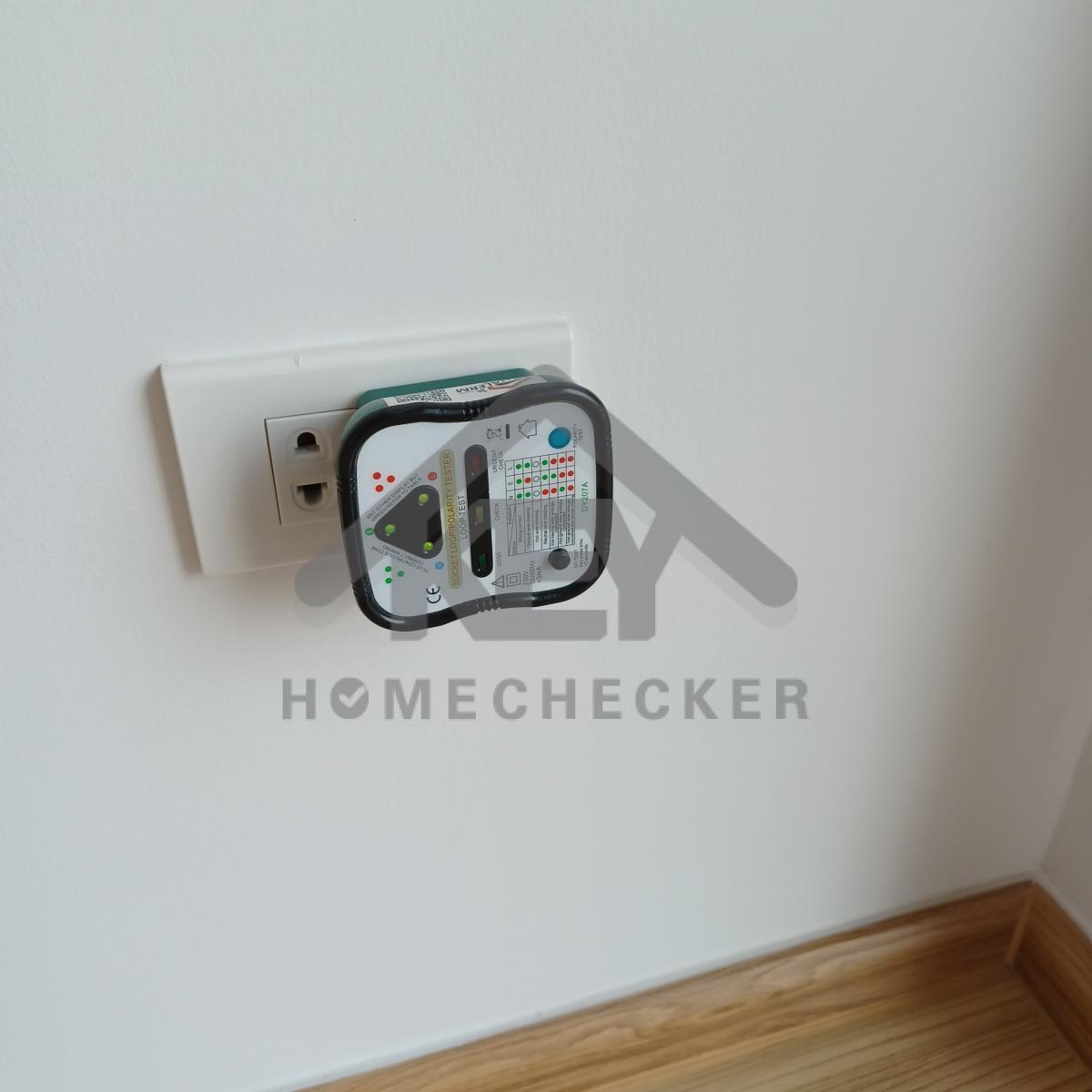

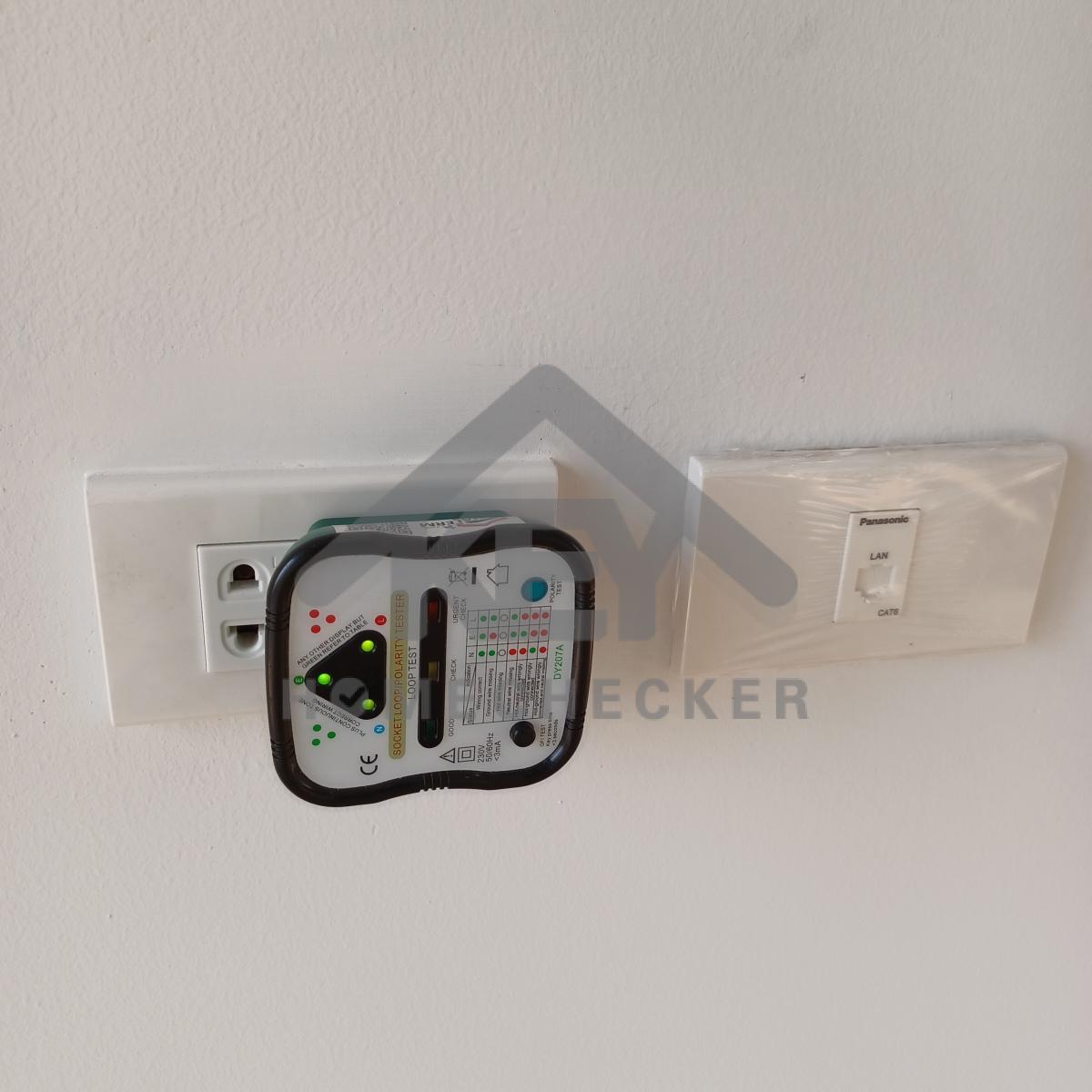

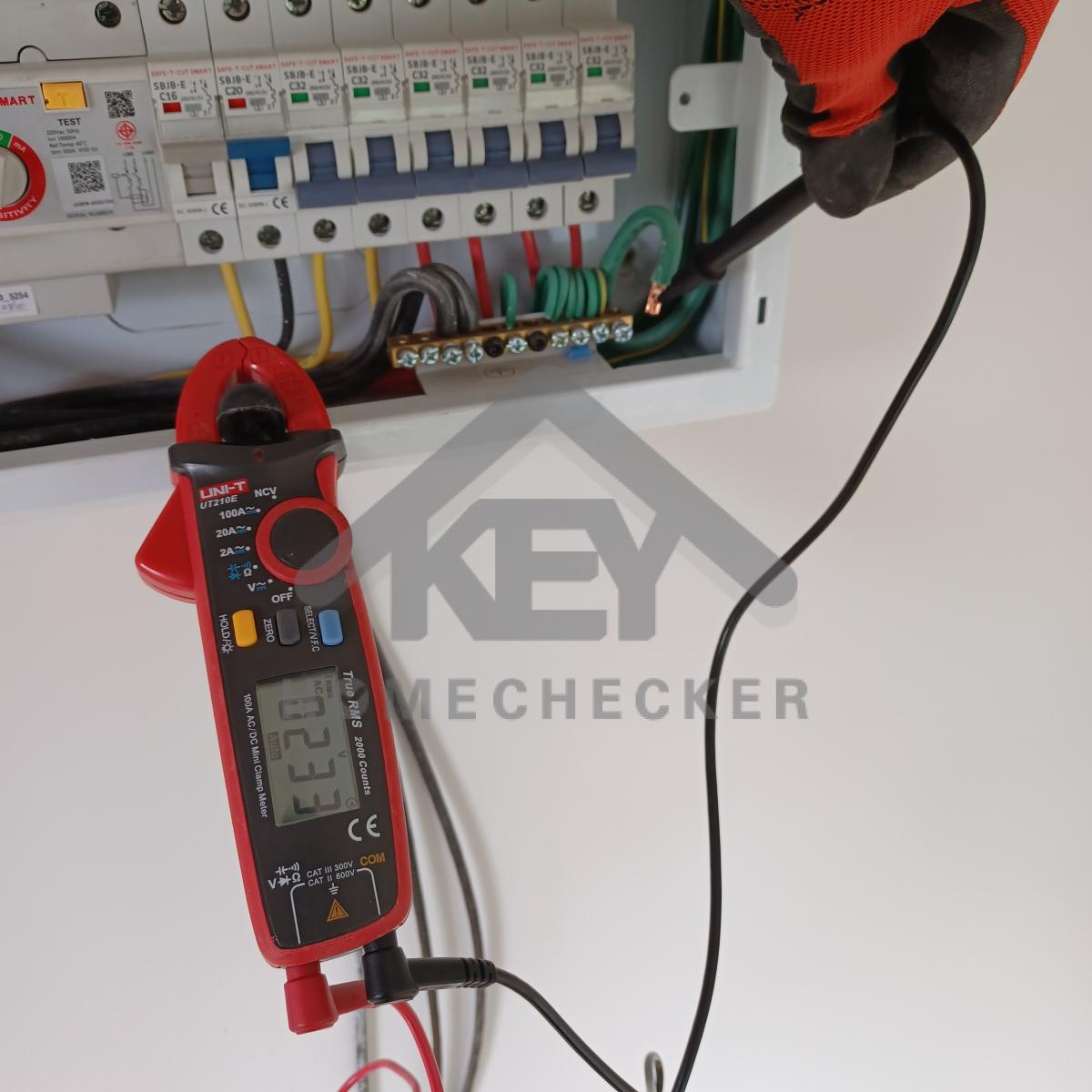

แก้ไข ตู้ควบคุมไฟฟ้าชั้น 1 ตรวจเช็คเบรกเกอร์ควบคุมตำแหน่งไฟฟ้าแต่ละจุด และติดสติ๊กเกอร์แผงไฟให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบตู้ไฟ เพื่อป้องกันมด สัตว์หรือแมลงเข้าอยู่อาศัยภายในตู้ควบคุมไฟฟ้า
งานเรียบร้อยดี
แก้ไข ตู้ควบคุมไฟฟ้าชั้น 2 ตรวจเช็คเบรกเกอร์ควบคุมตำแหน่งไฟฟ้าแต่ละจุด และติดสติ๊กเกอร์แผงไฟให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบตู้ไฟ เพื่อป้องกันมด สัตว์หรือแมลงเข้าอยู่อาศัยภายในตู้ควบคุมไฟฟ้า
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

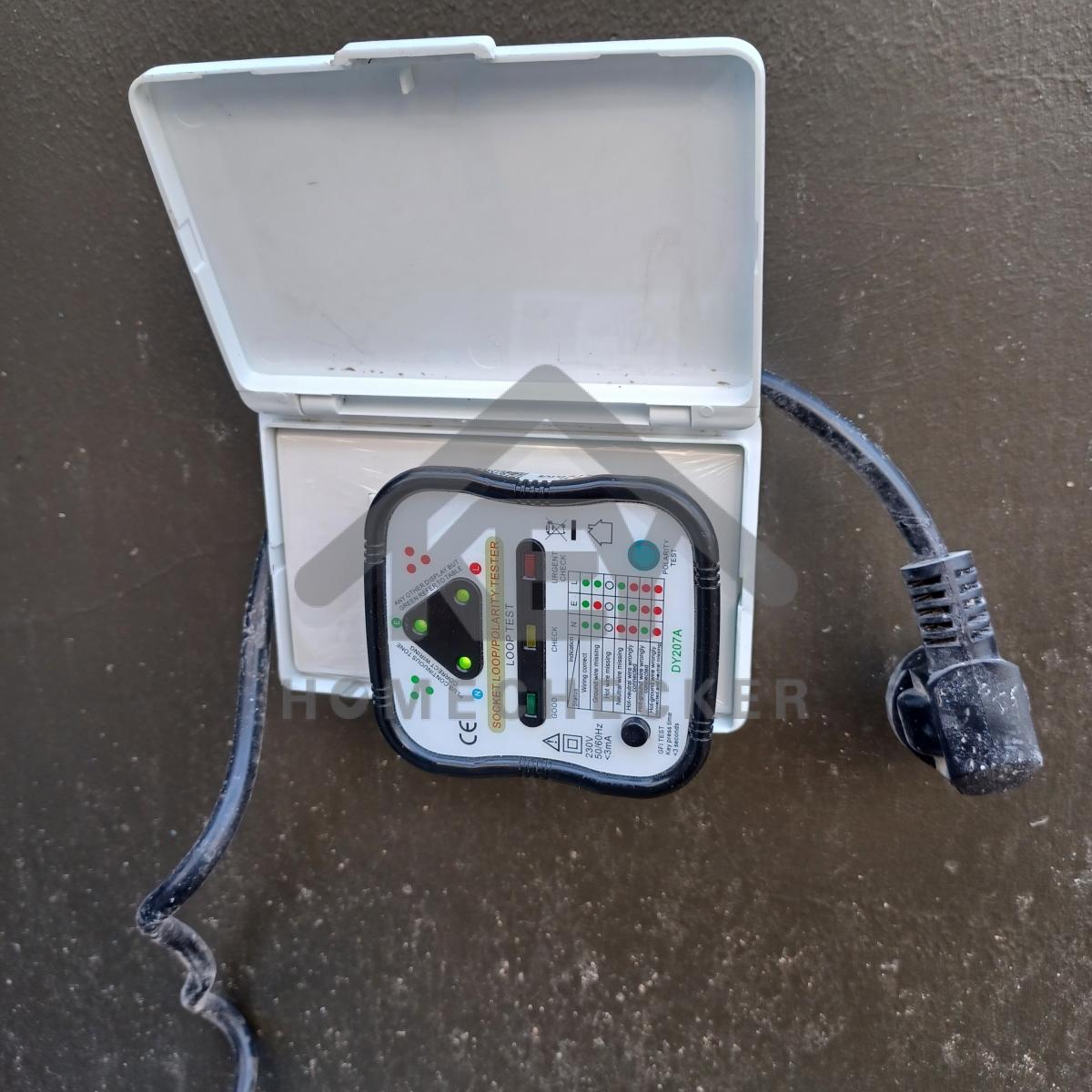

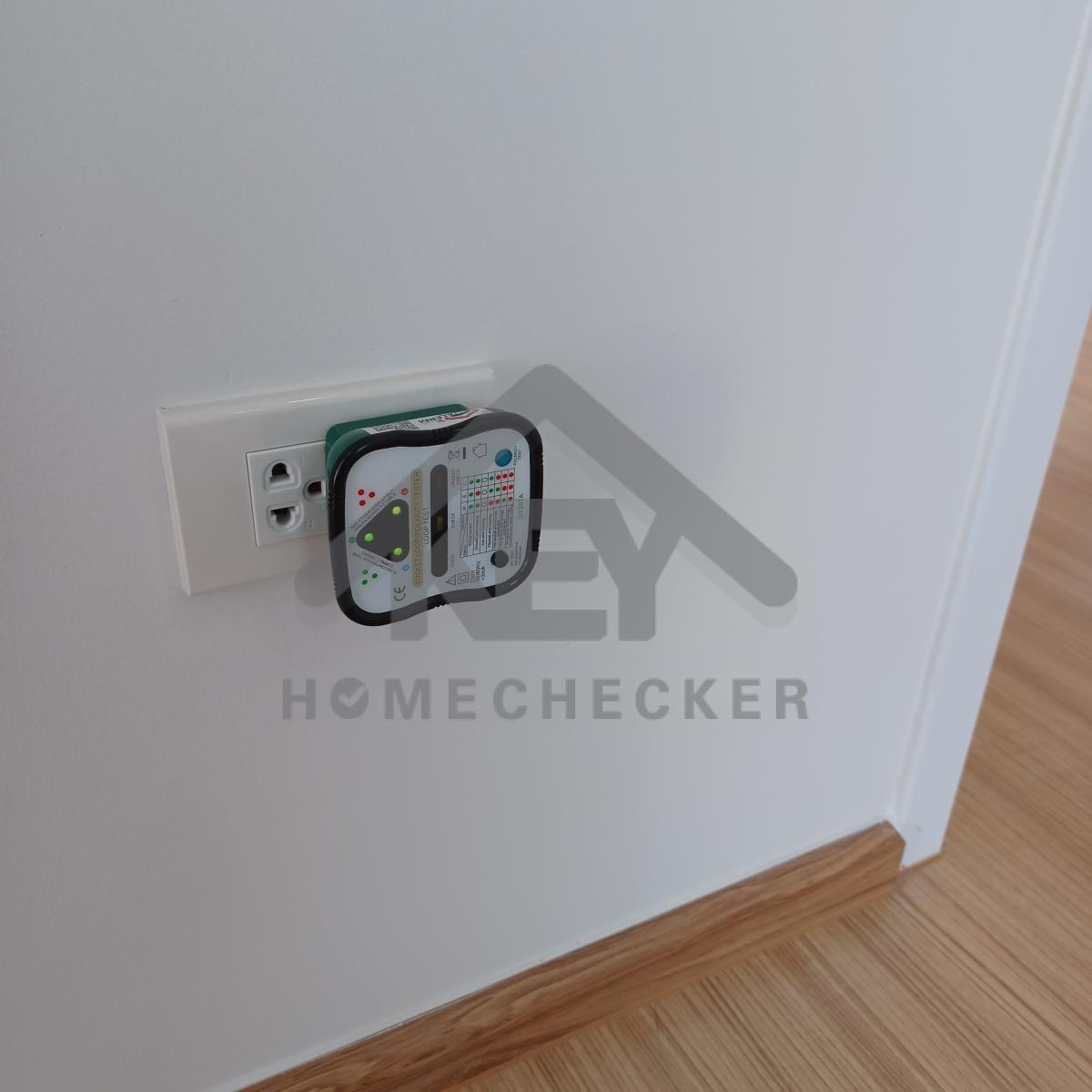

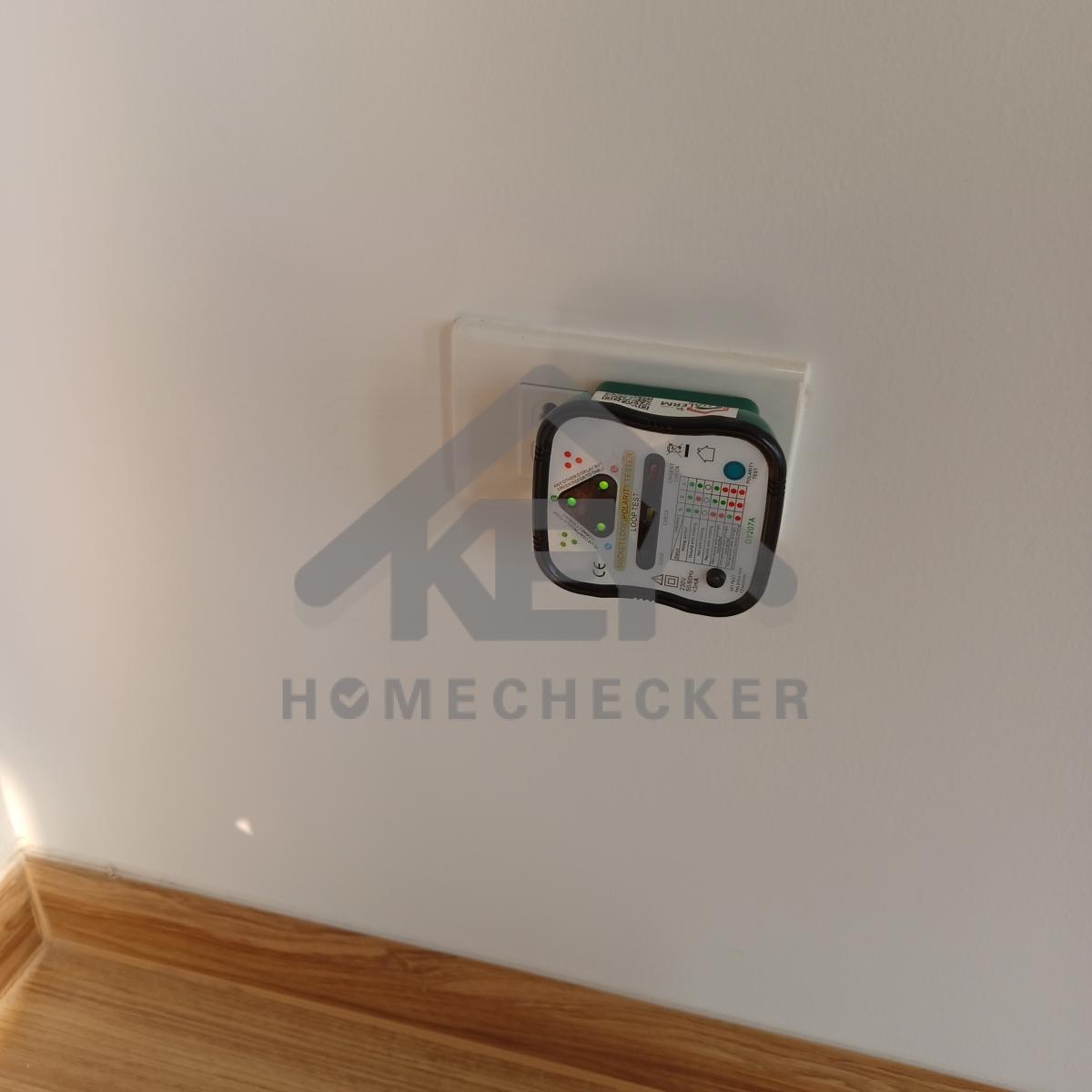

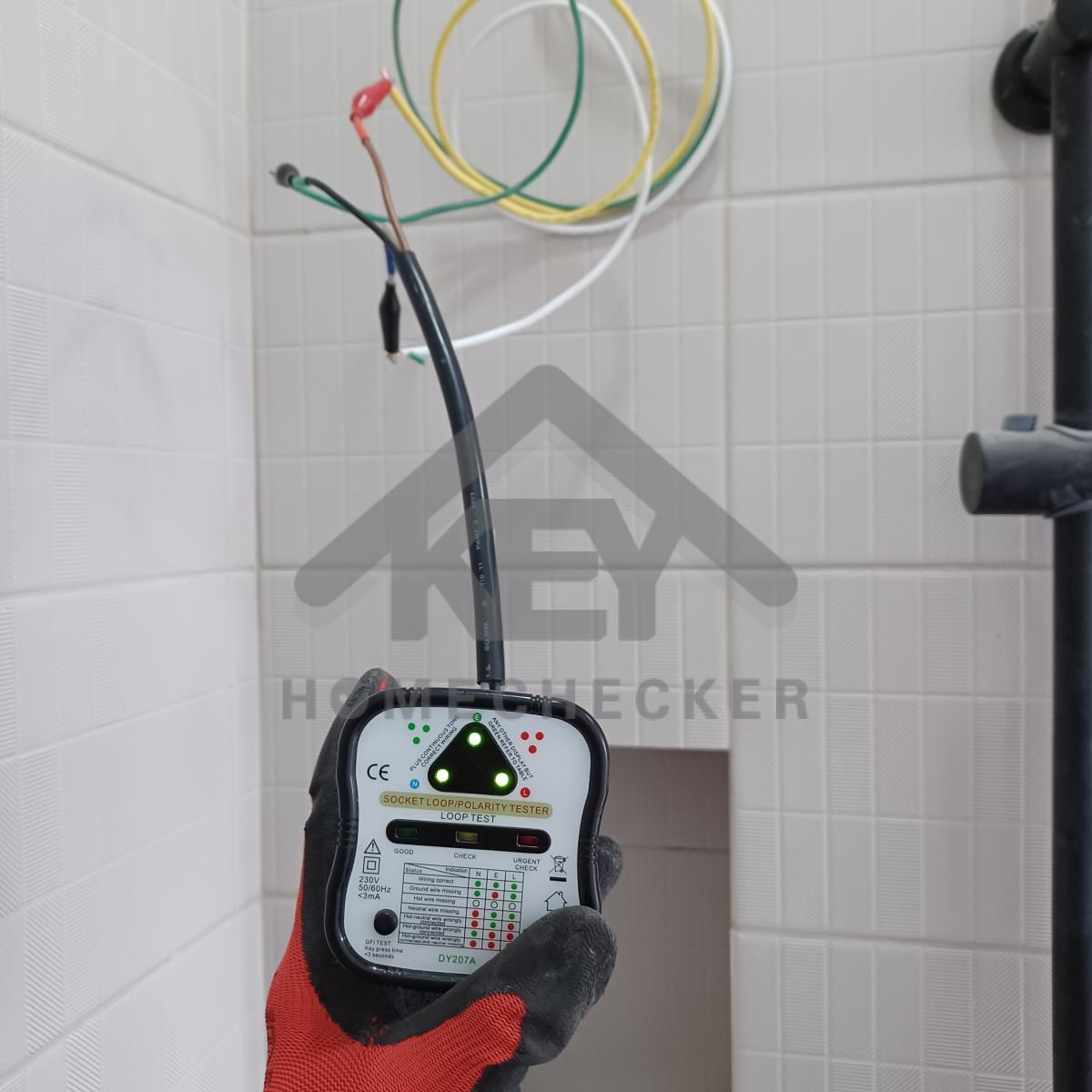

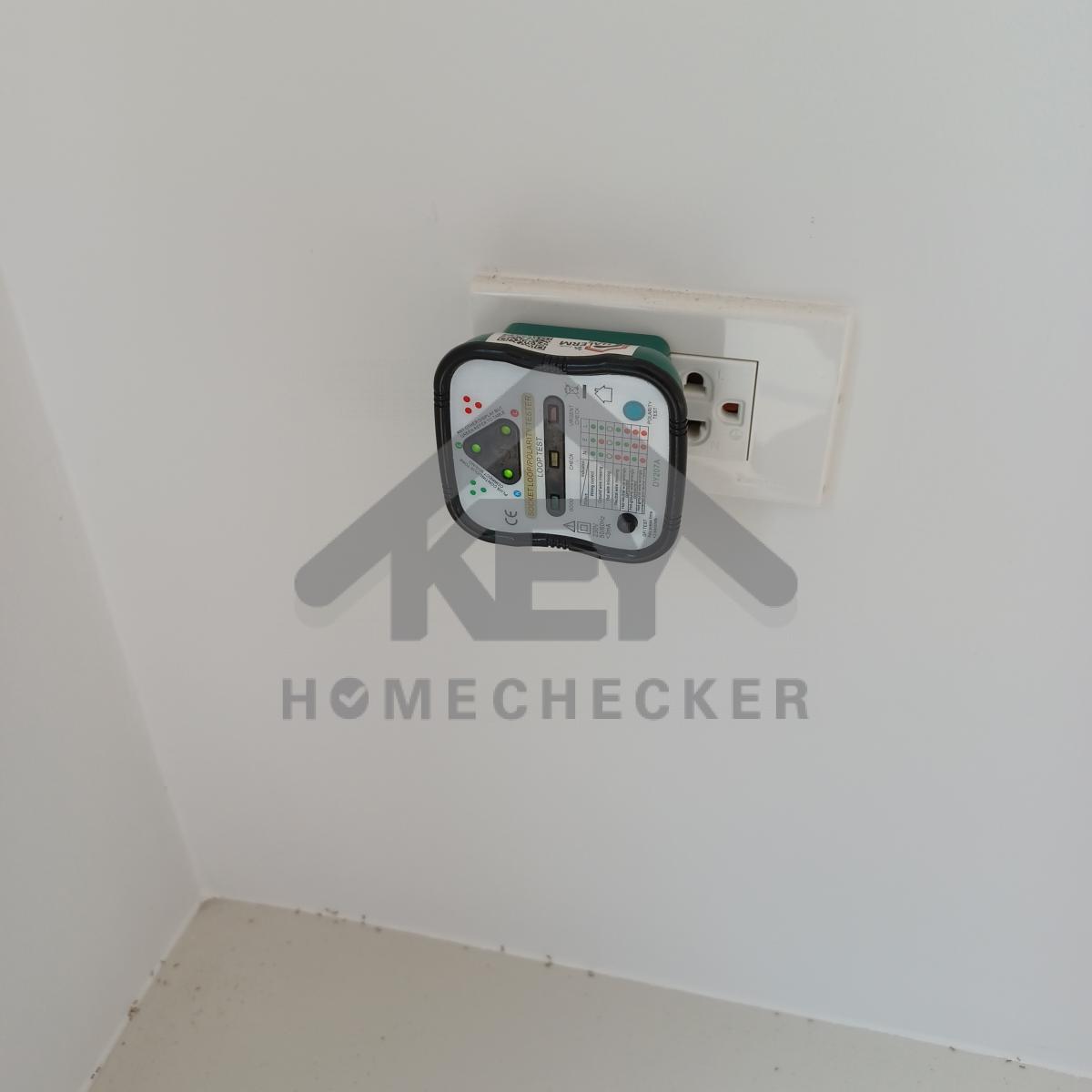

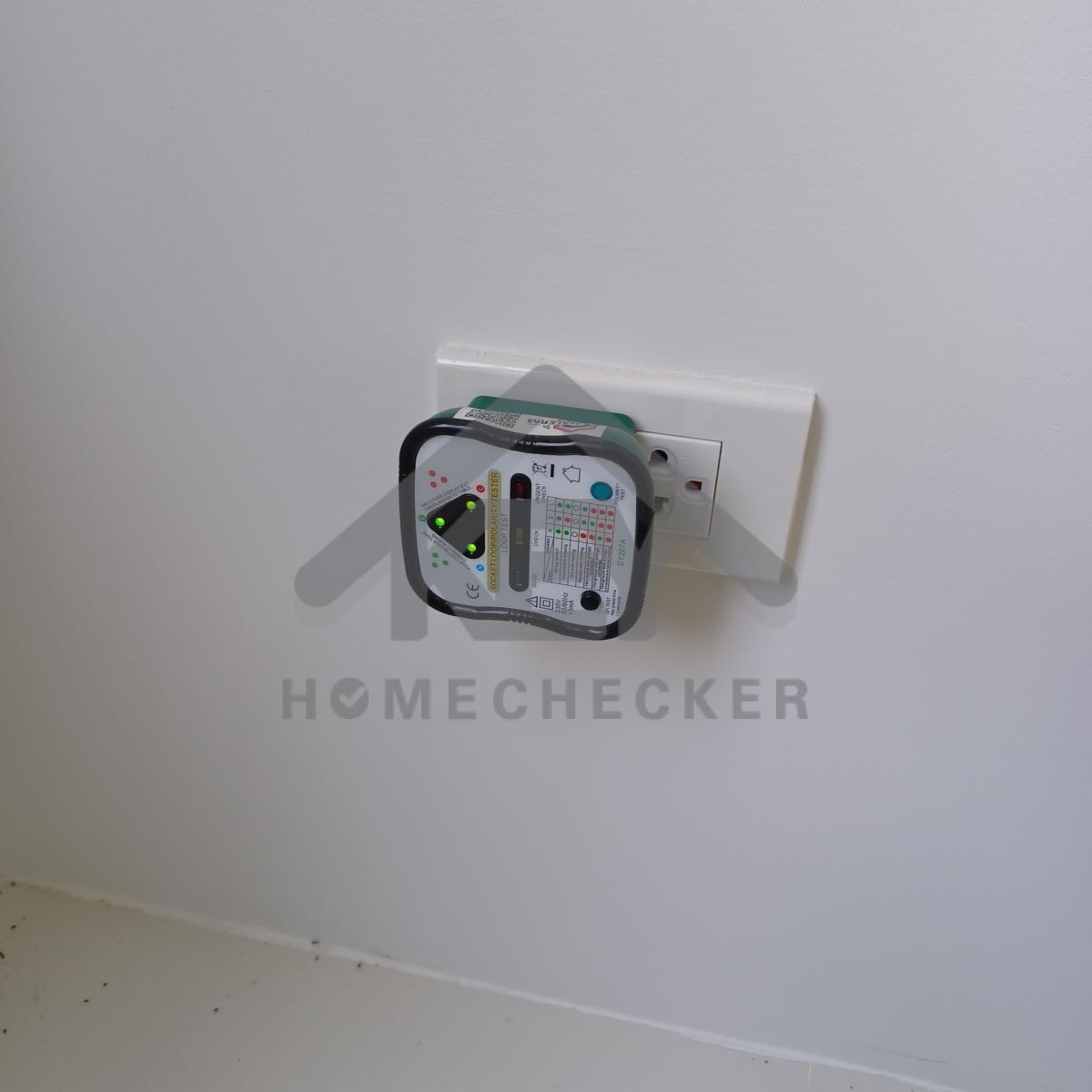

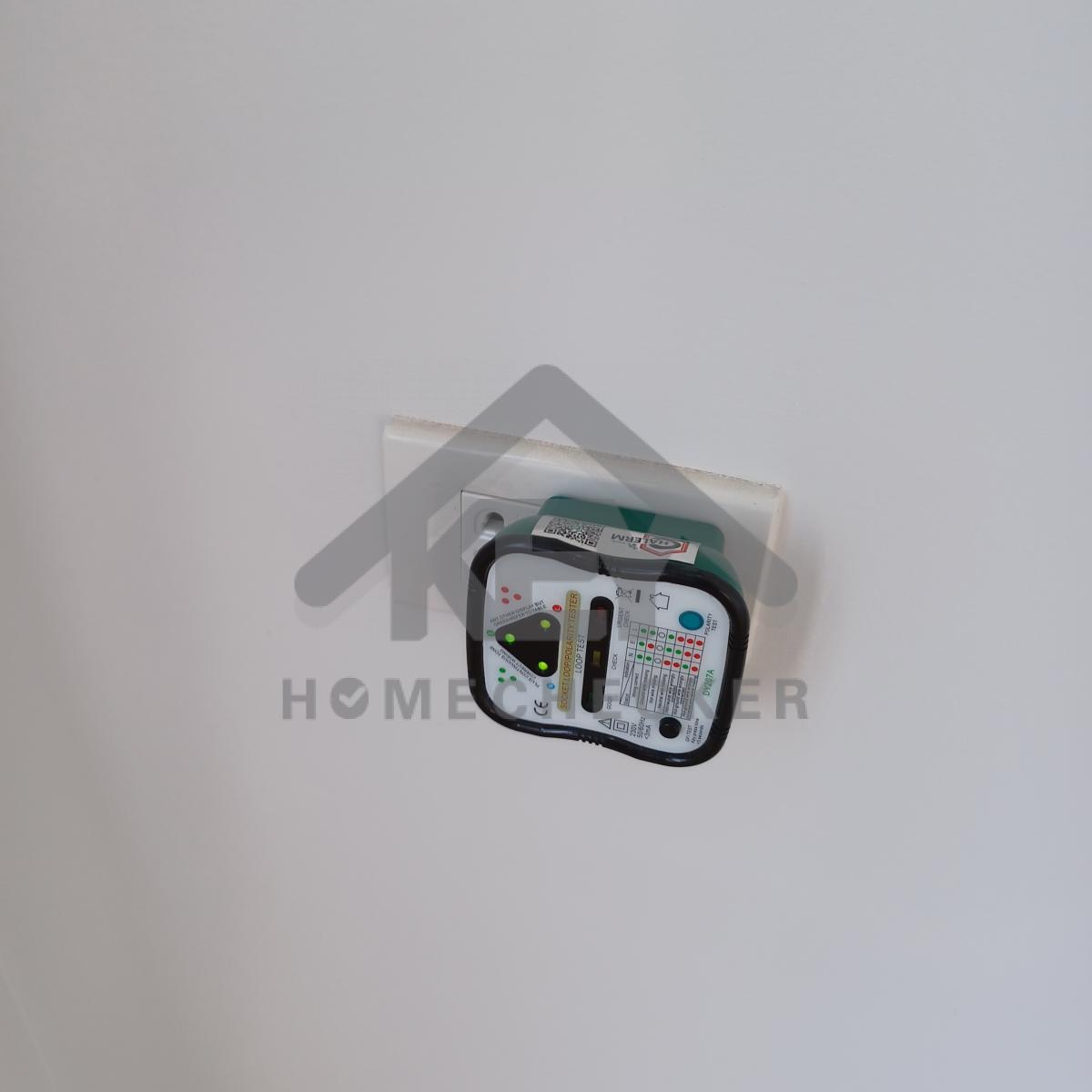

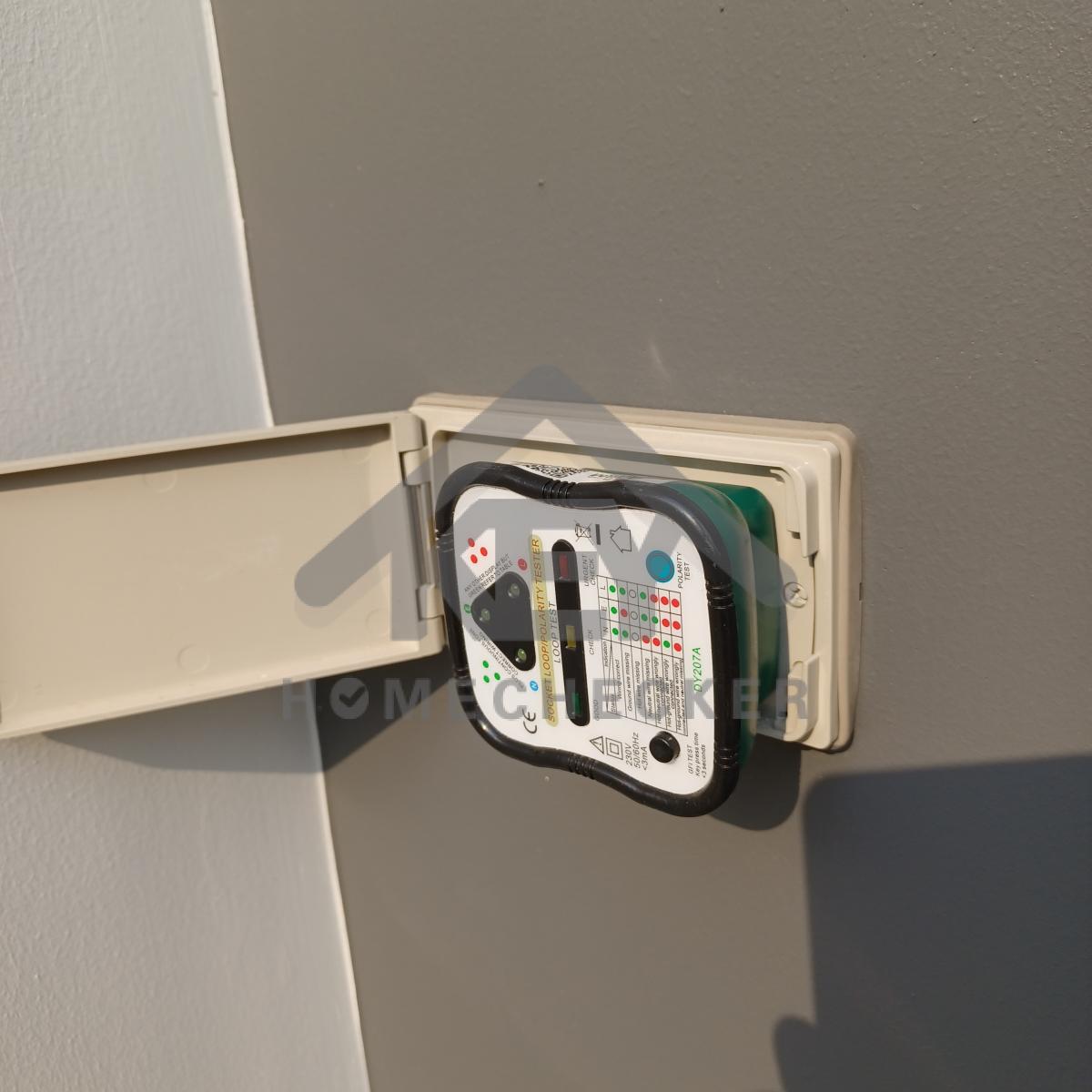

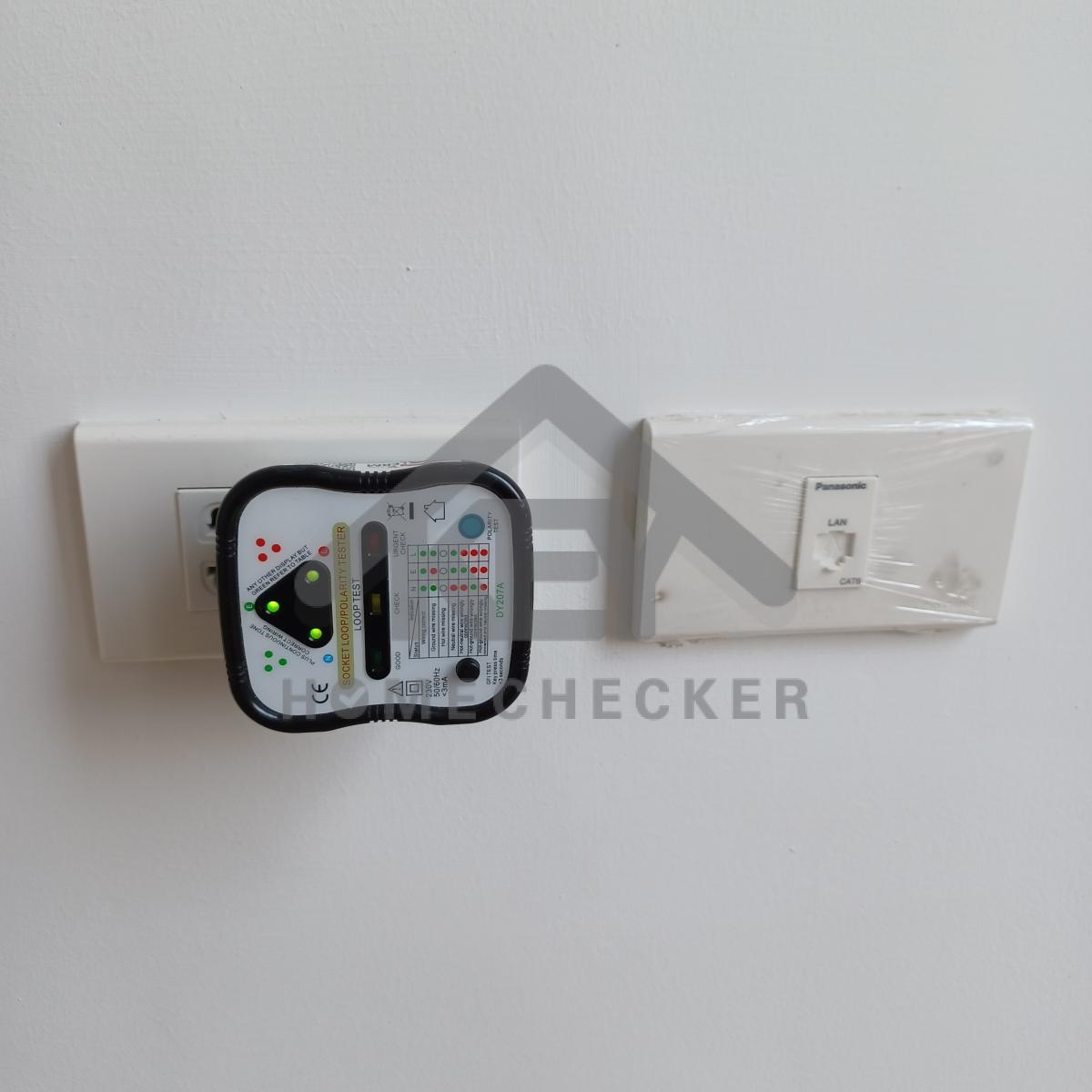

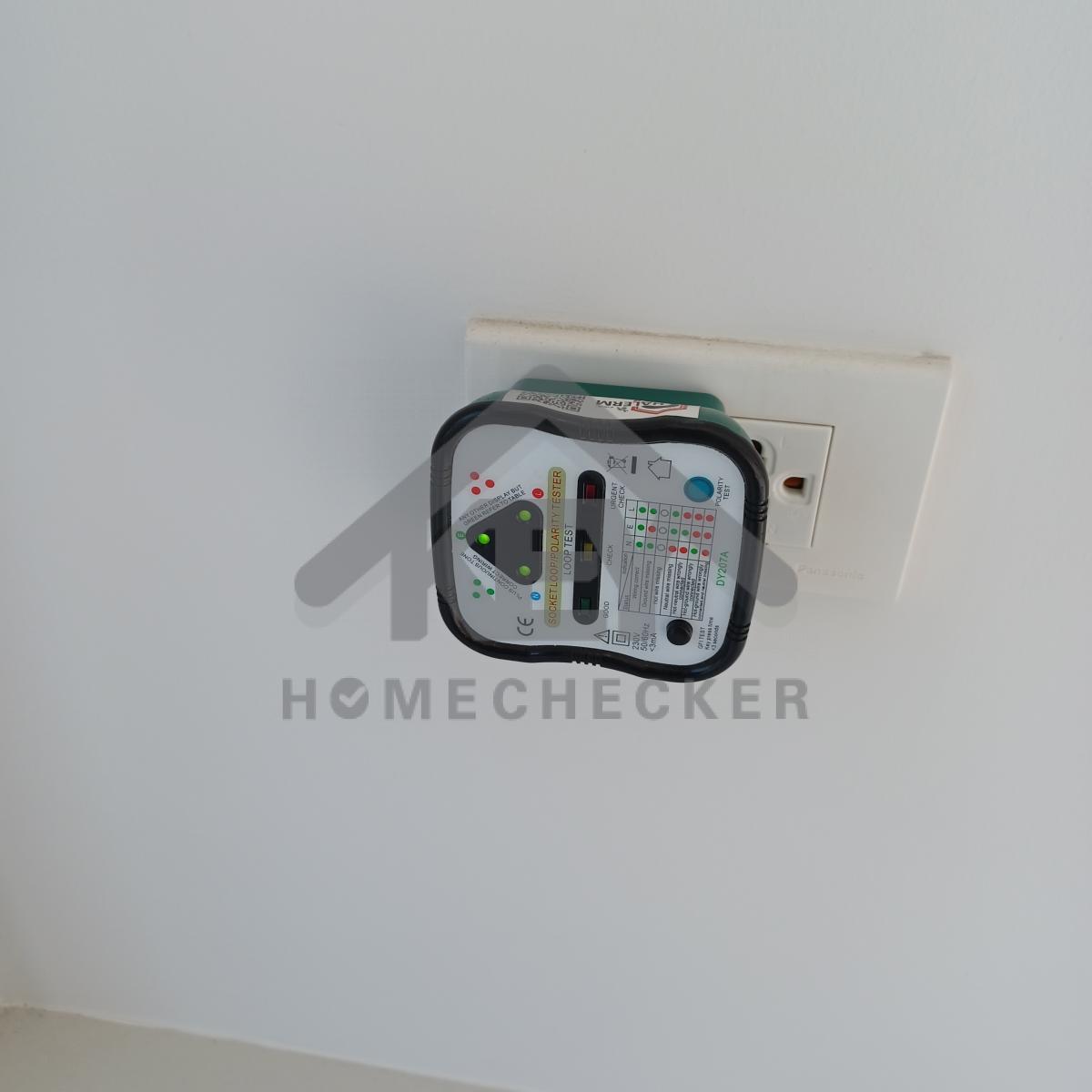

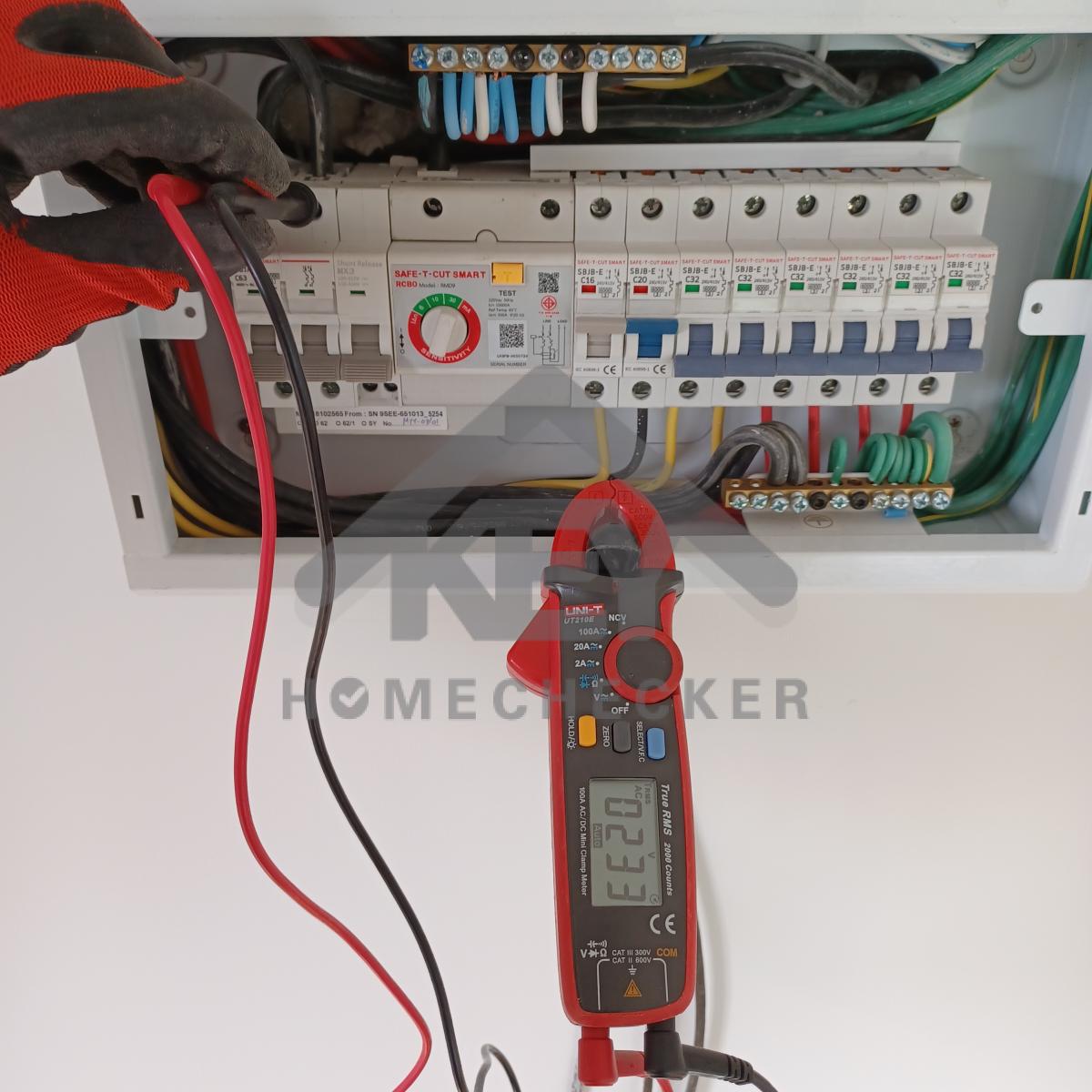

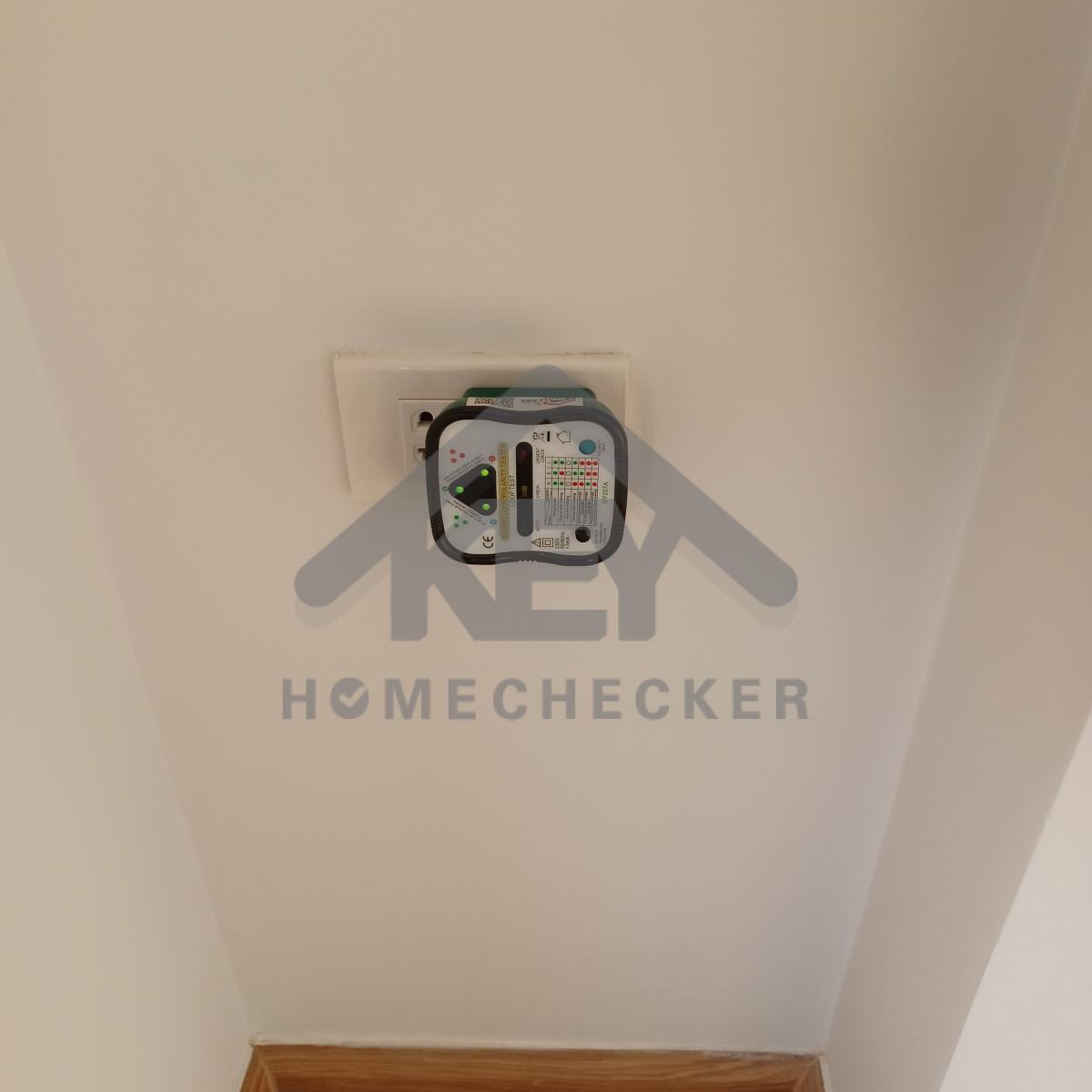

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 1 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 2 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำในห้องนอน ชั้น 2 งานเรียบร้อยดี

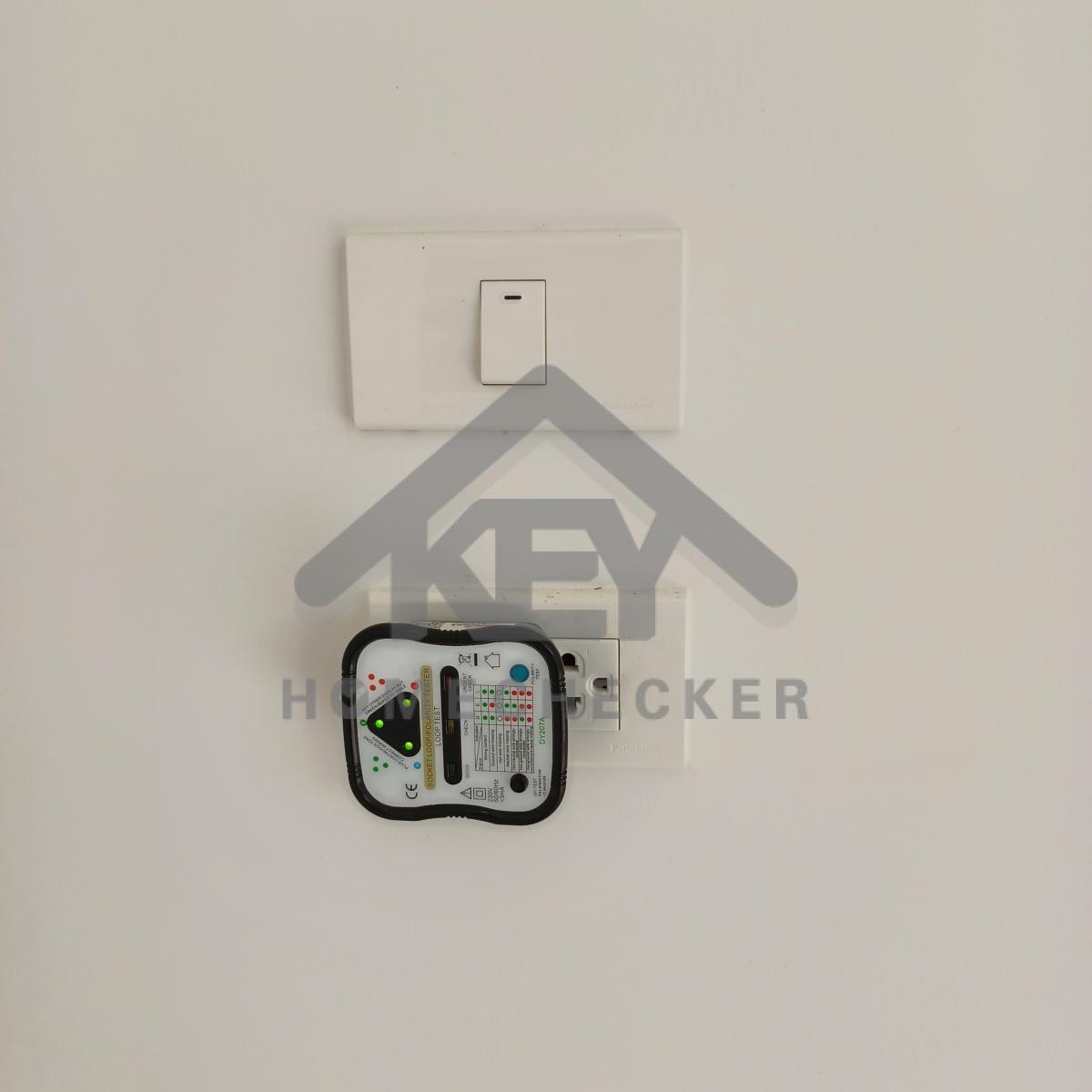

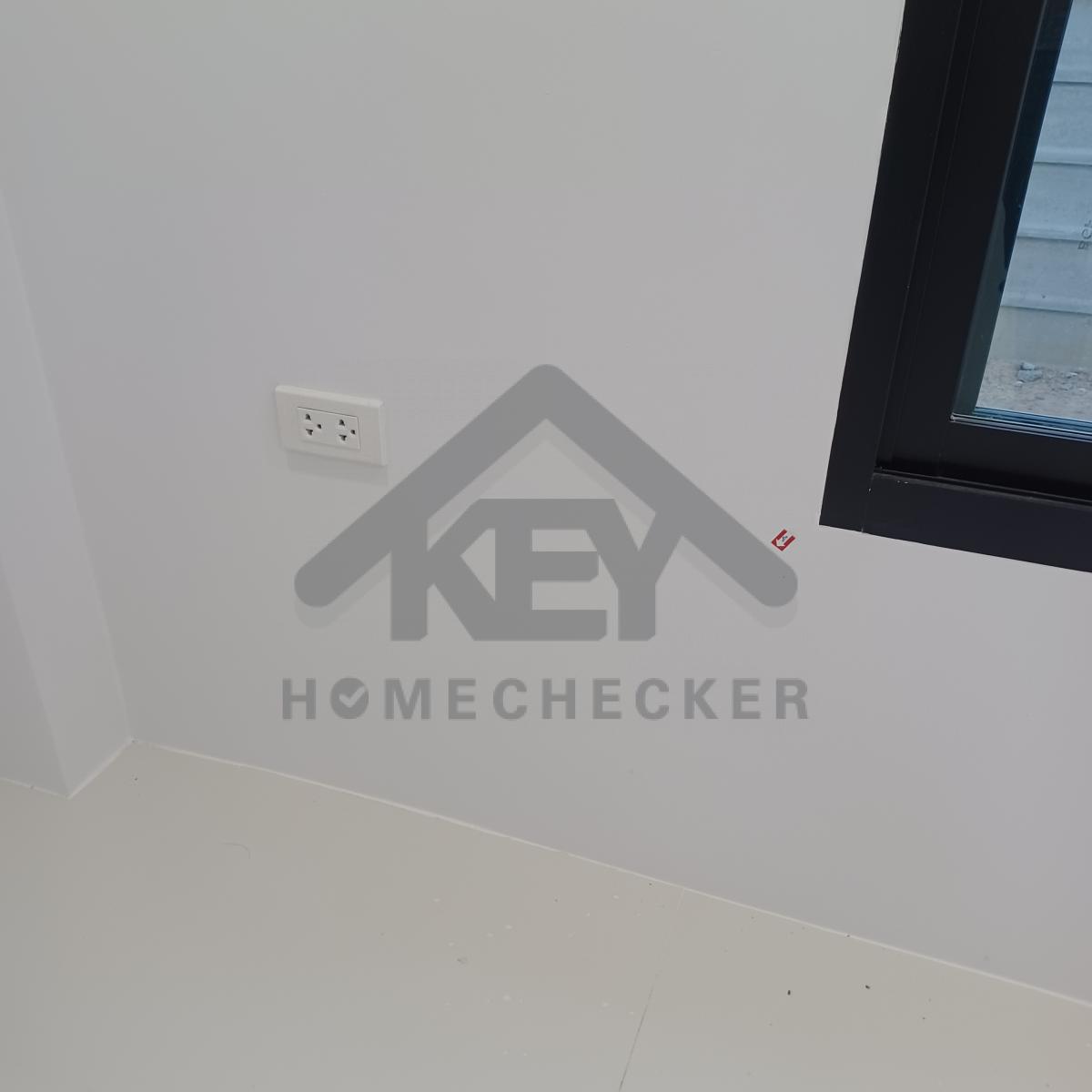

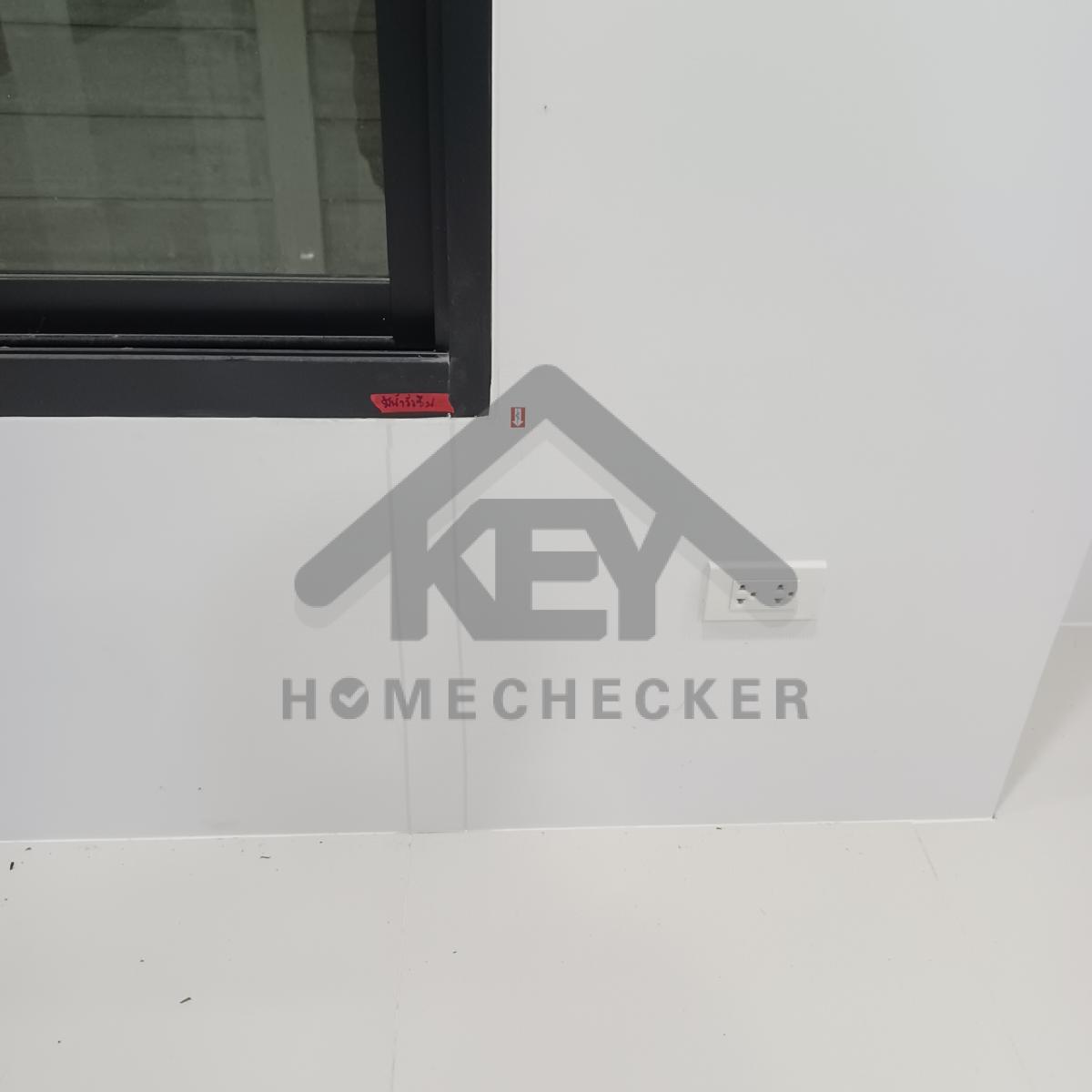

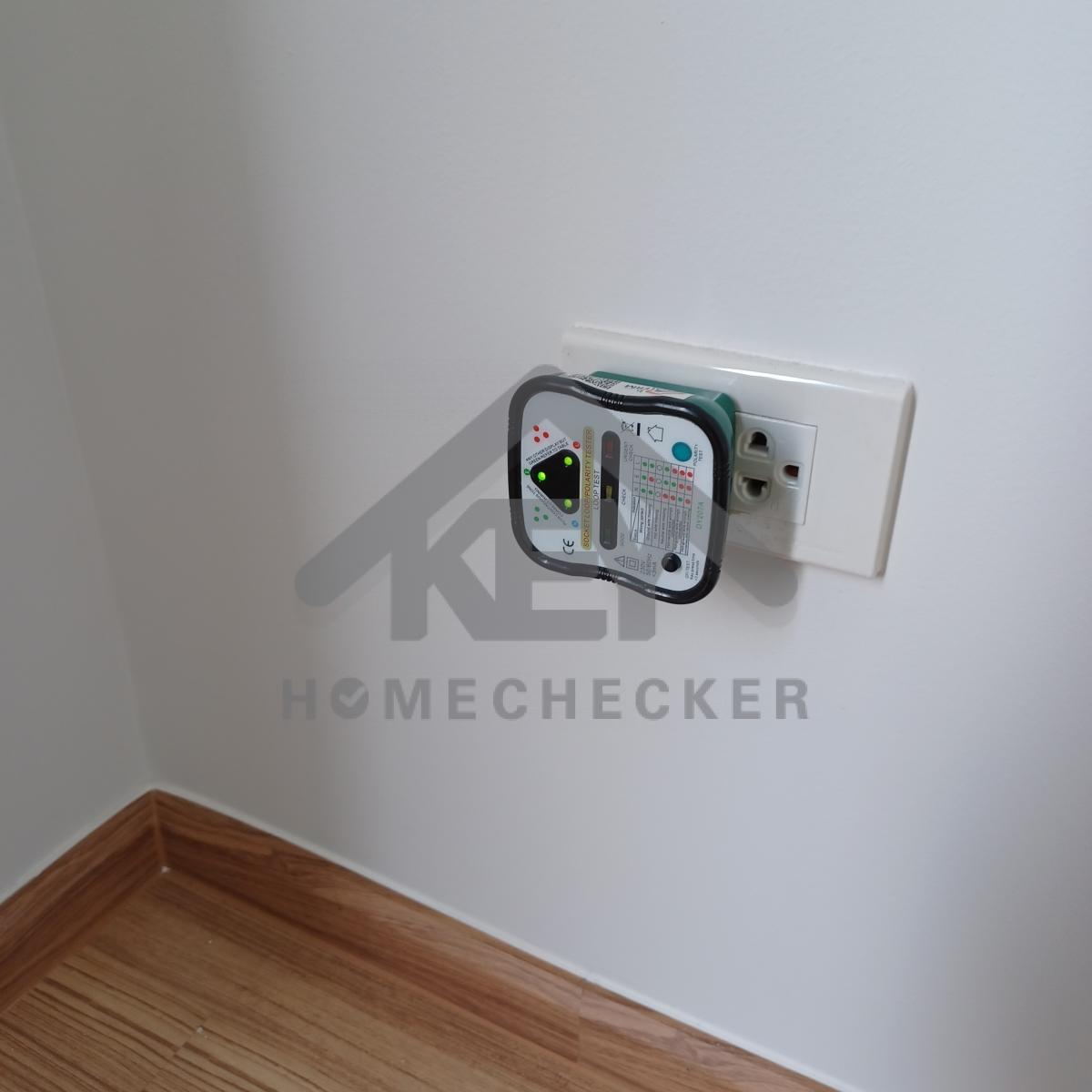

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี
ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี
ปลั๊กไฟนอกห้องโถง งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

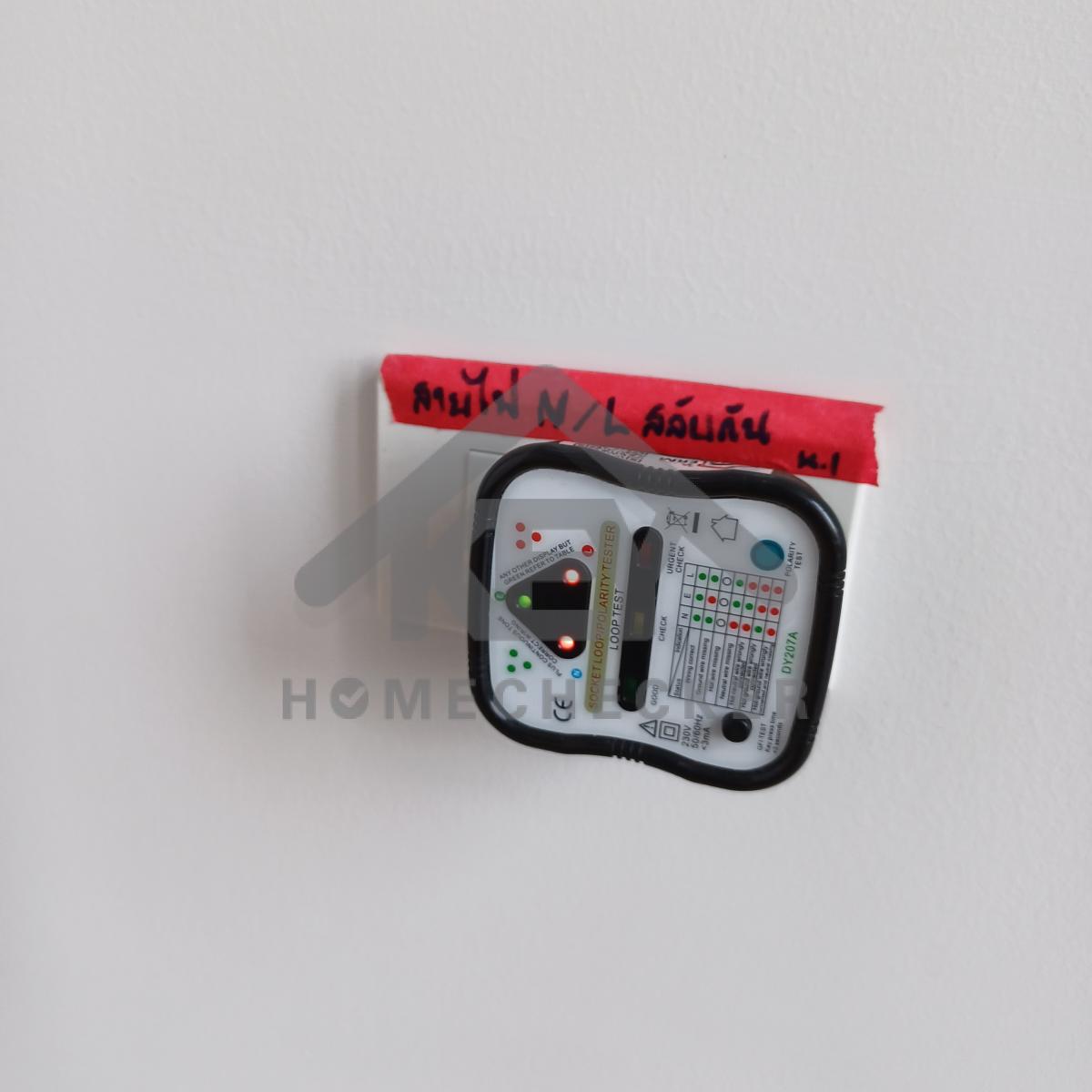

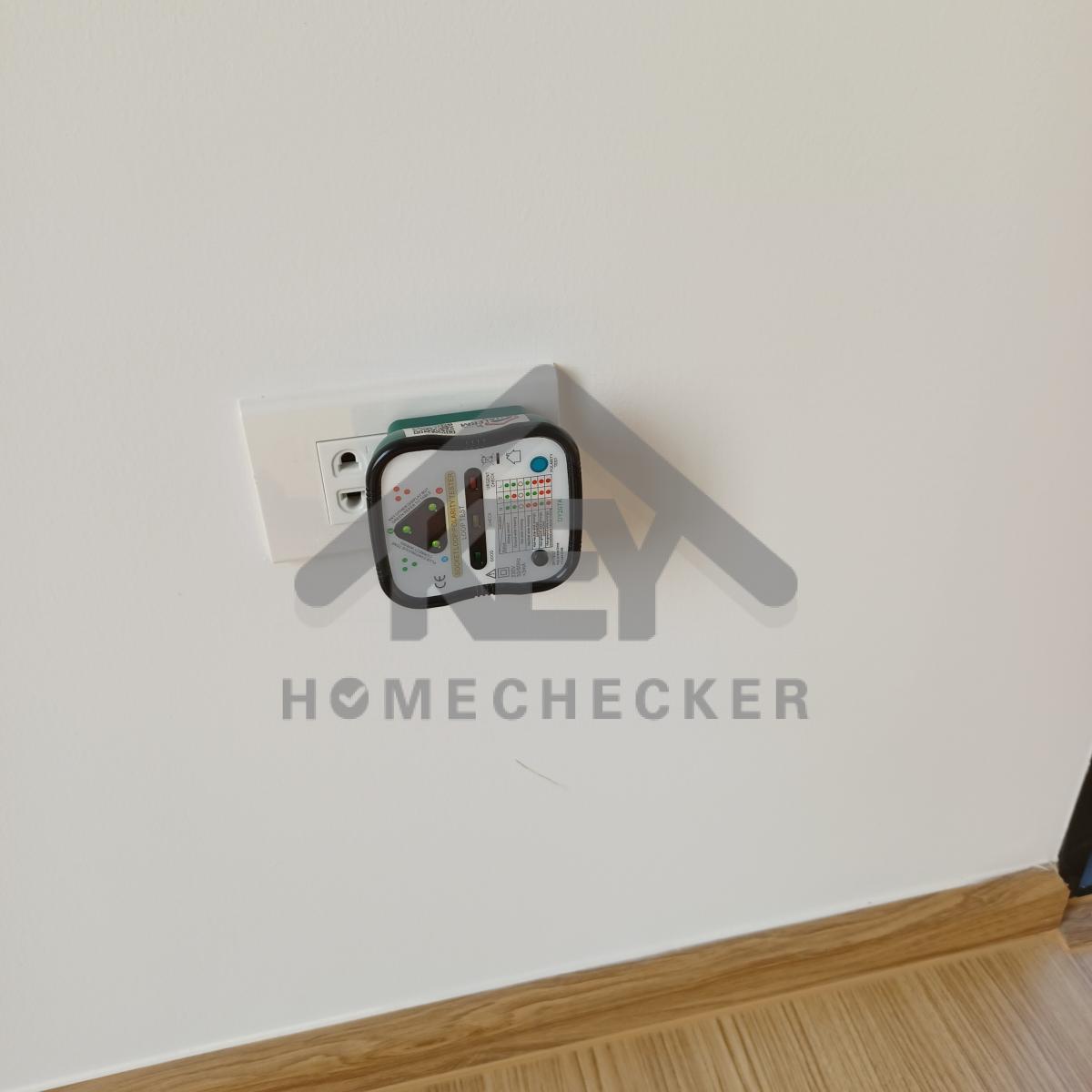

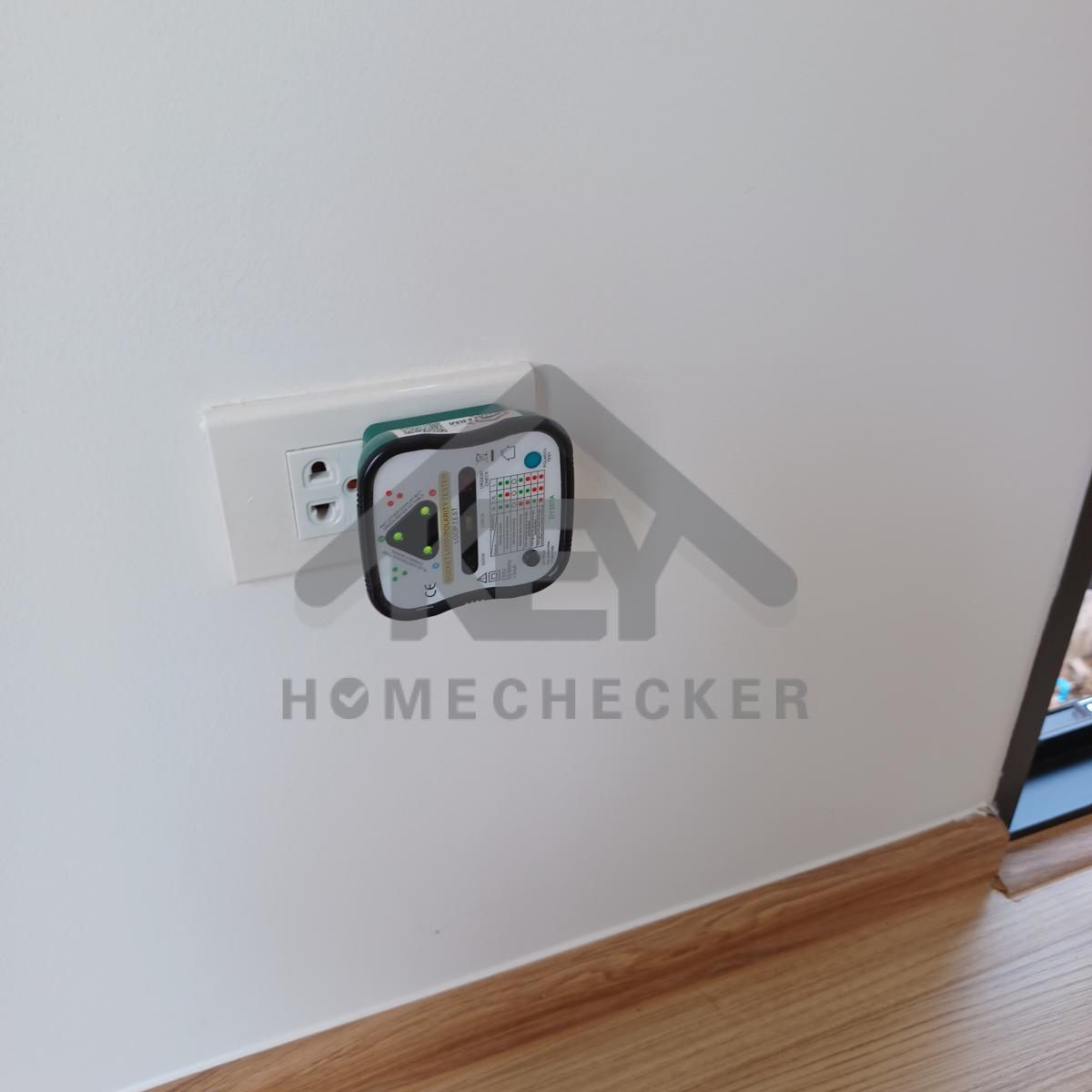

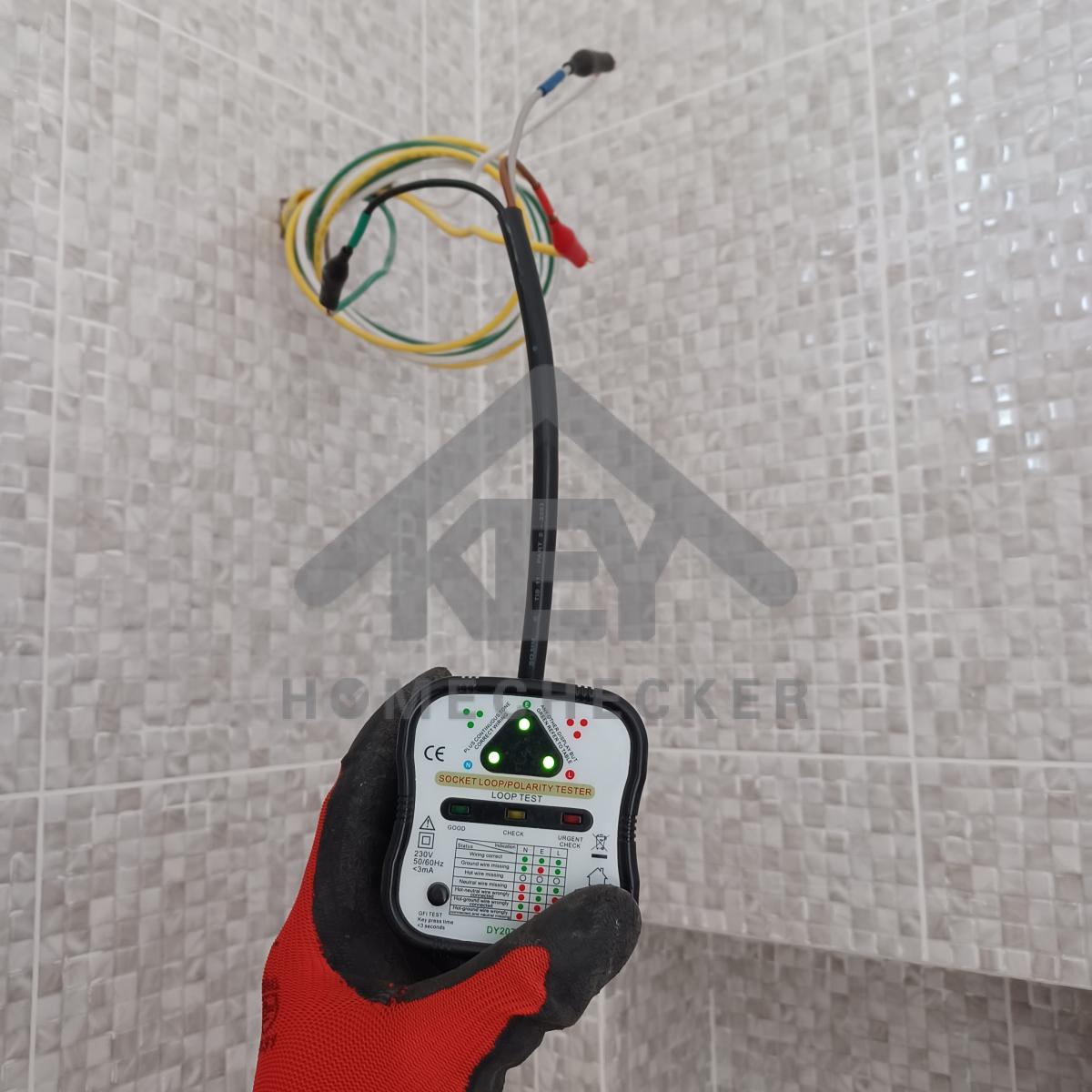

แก้ไข ปลั๊กไฟห้องนอน 1 ชั้น 2 ต่อสายไฟ N / L สลับกัน
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 2 งานเรียบร้อยดี
6. งานห้องโถง ห้องนั่งเล่น
แก้ไข เก็บสีให้เรียบร้อย
แก้ไข เก็บสีให้เรียบร้อย

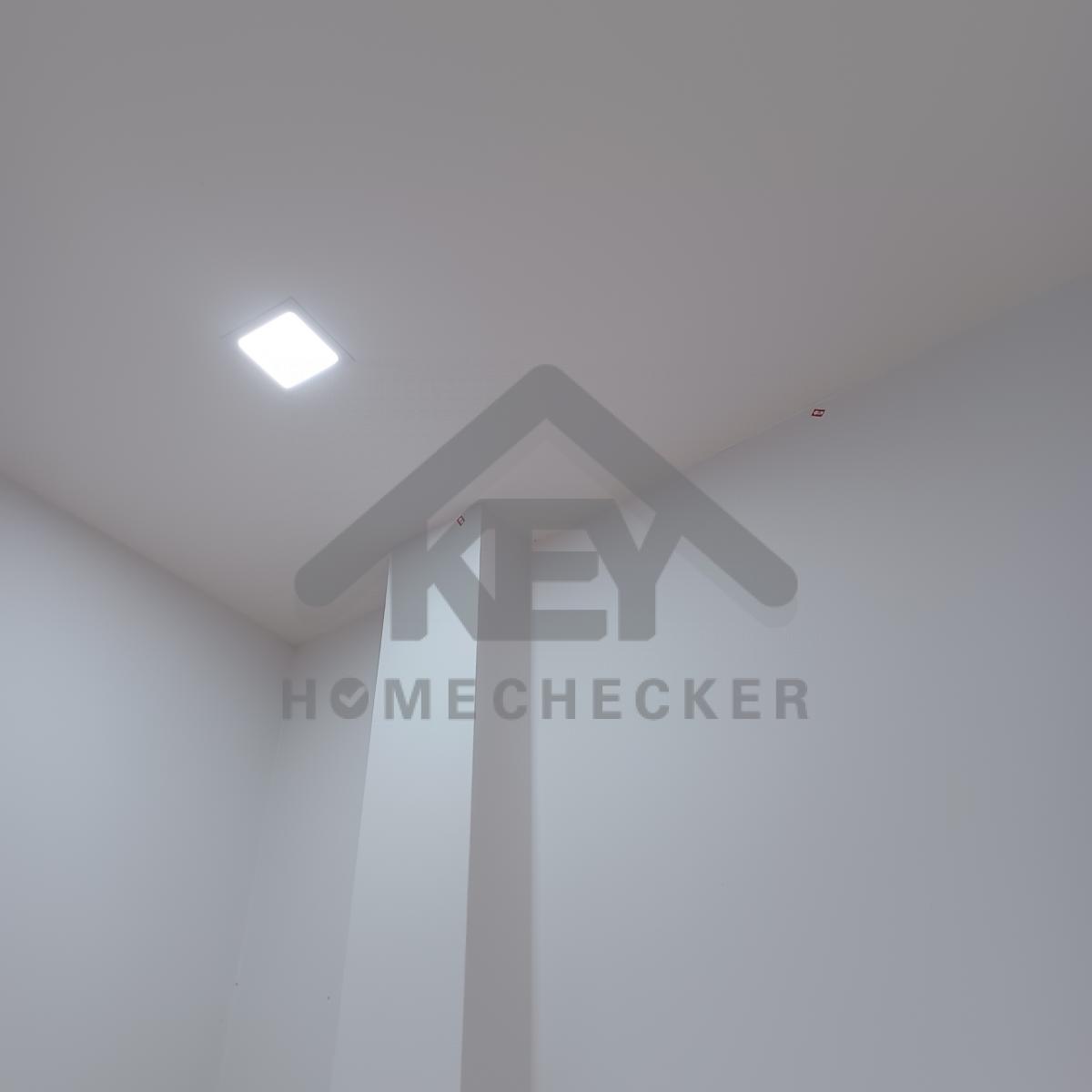

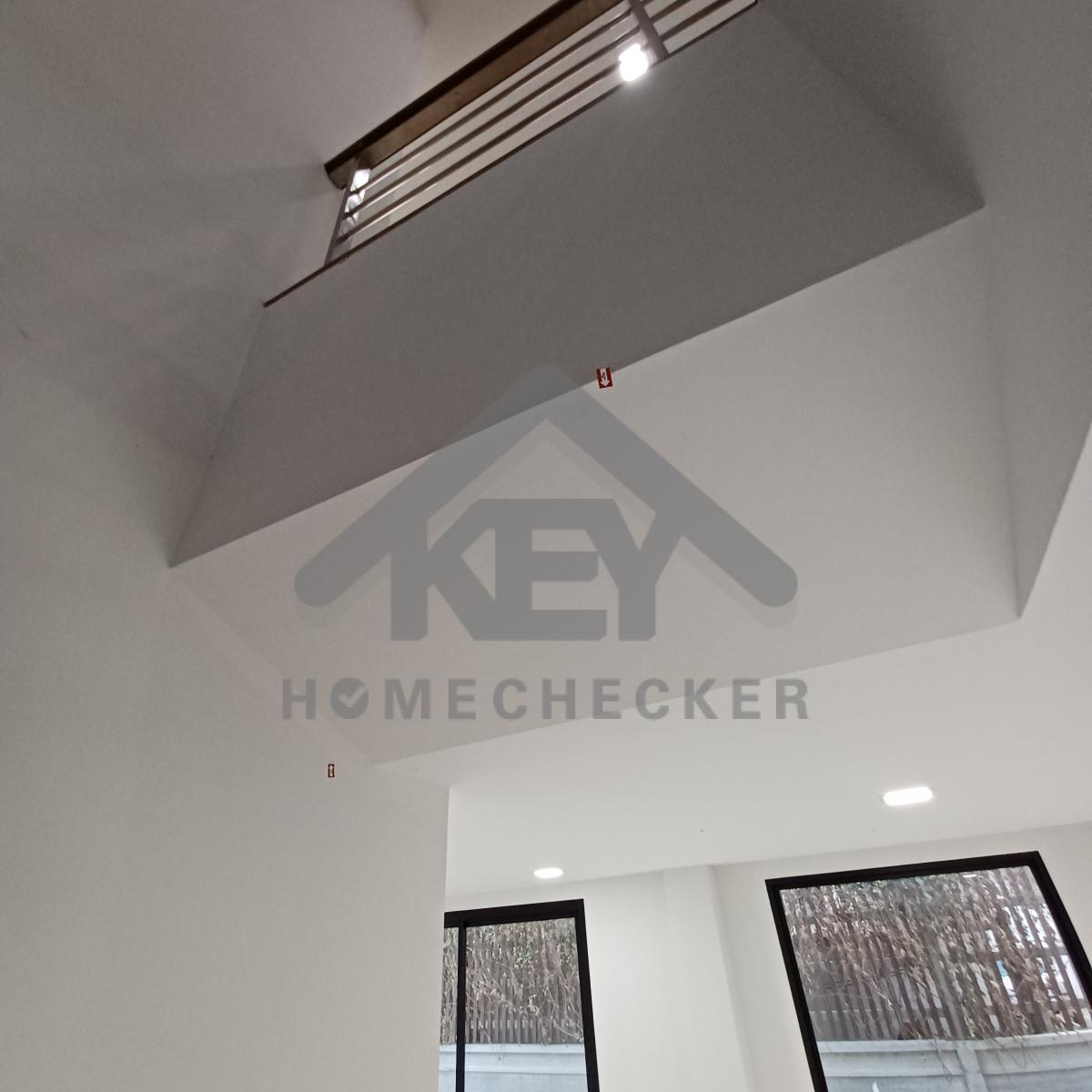

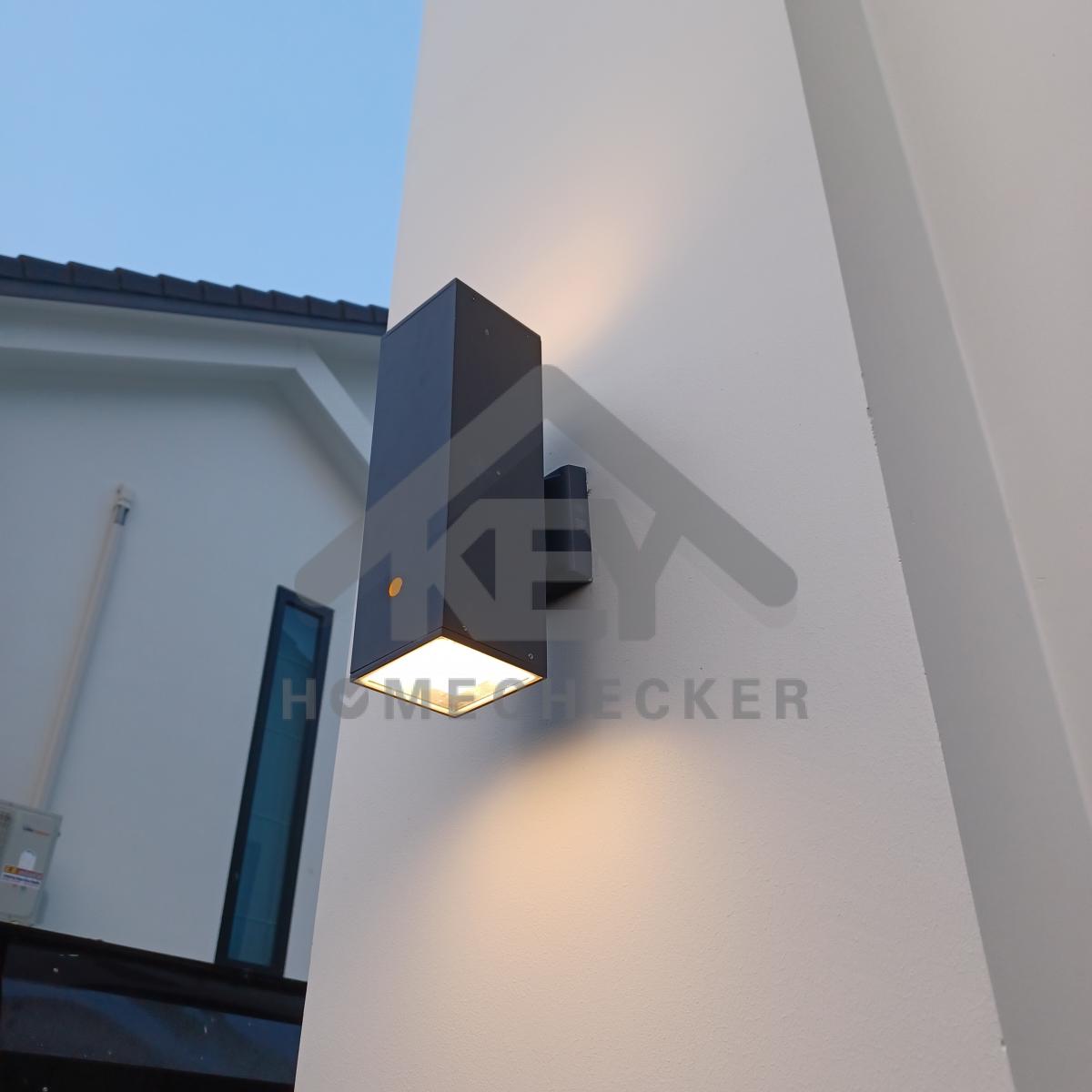

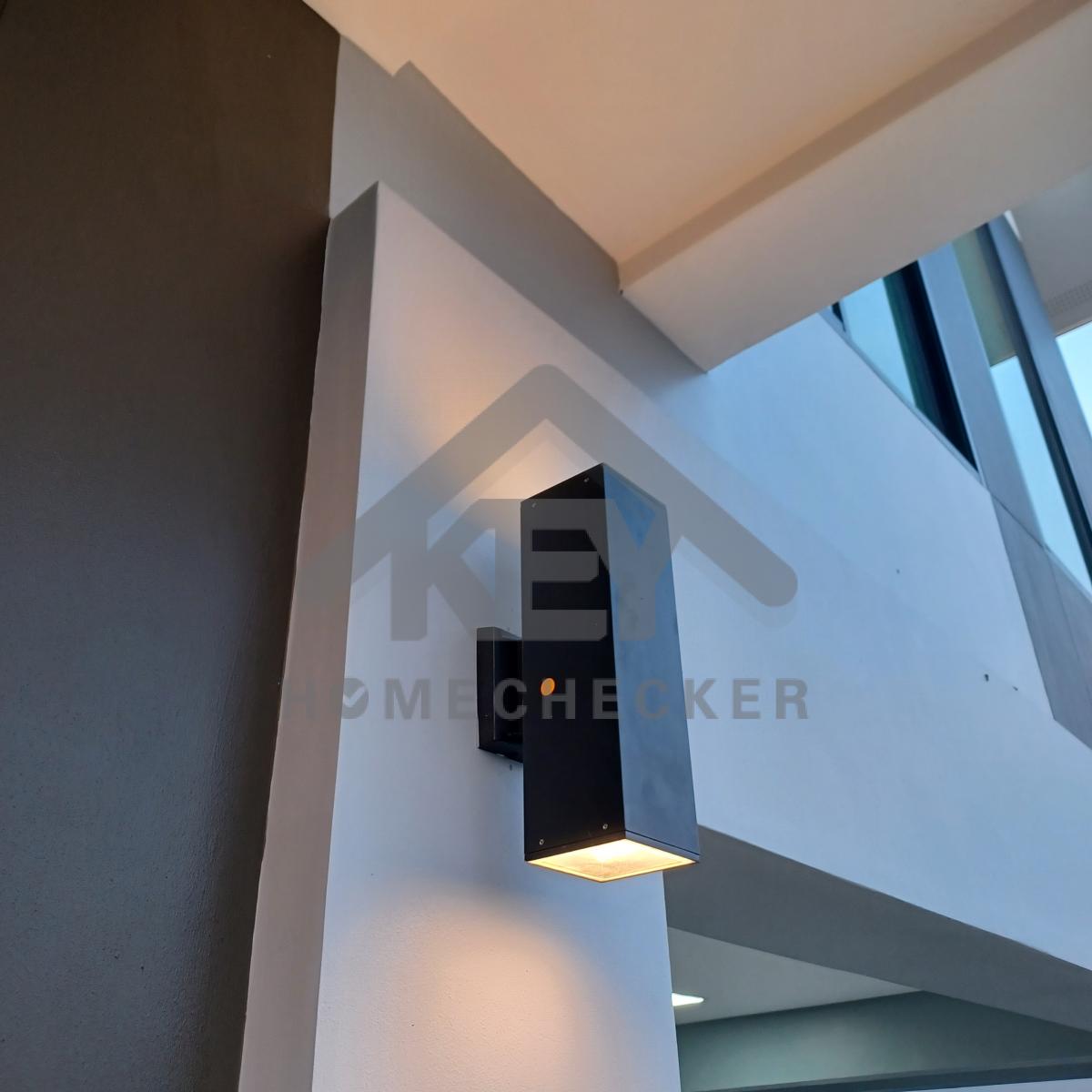

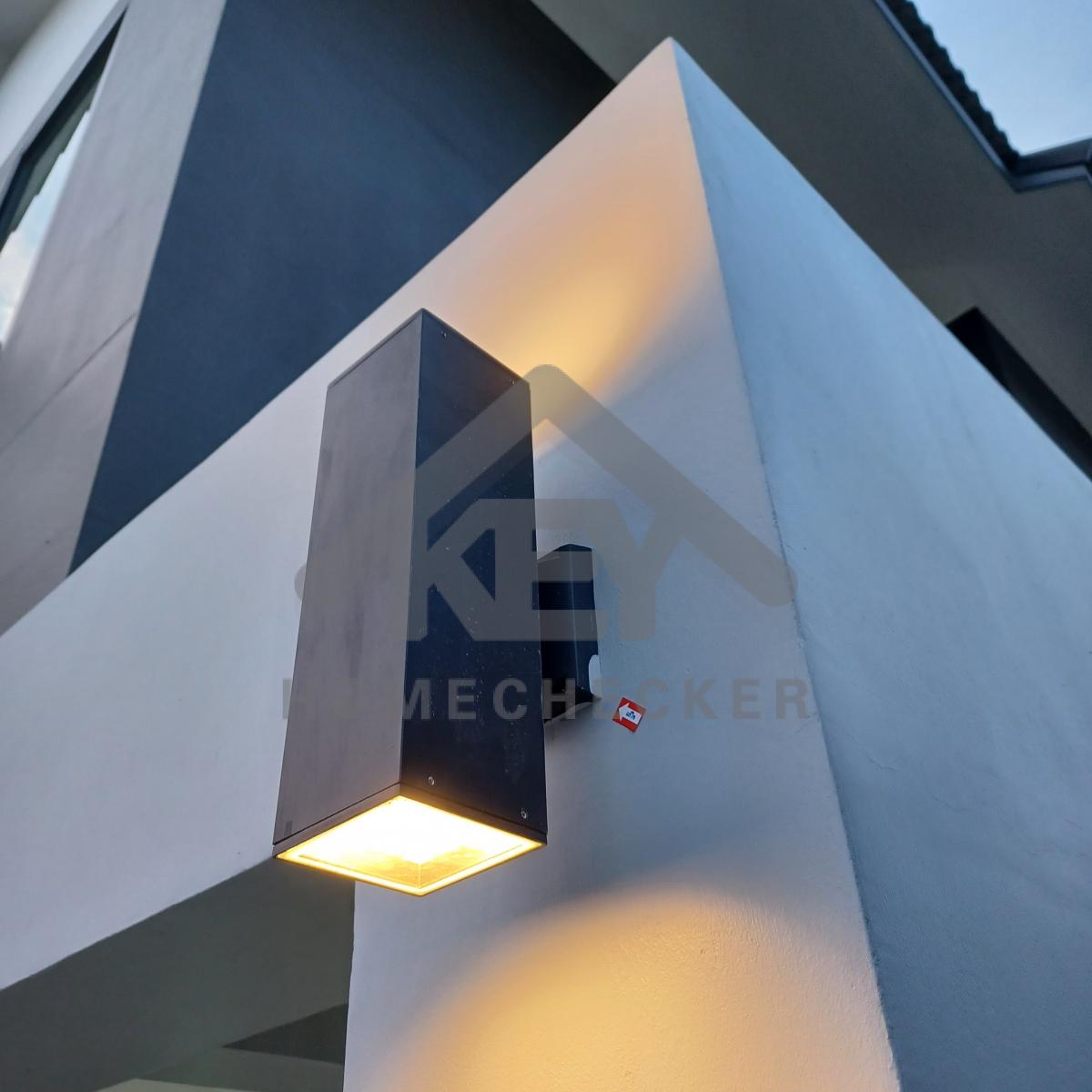

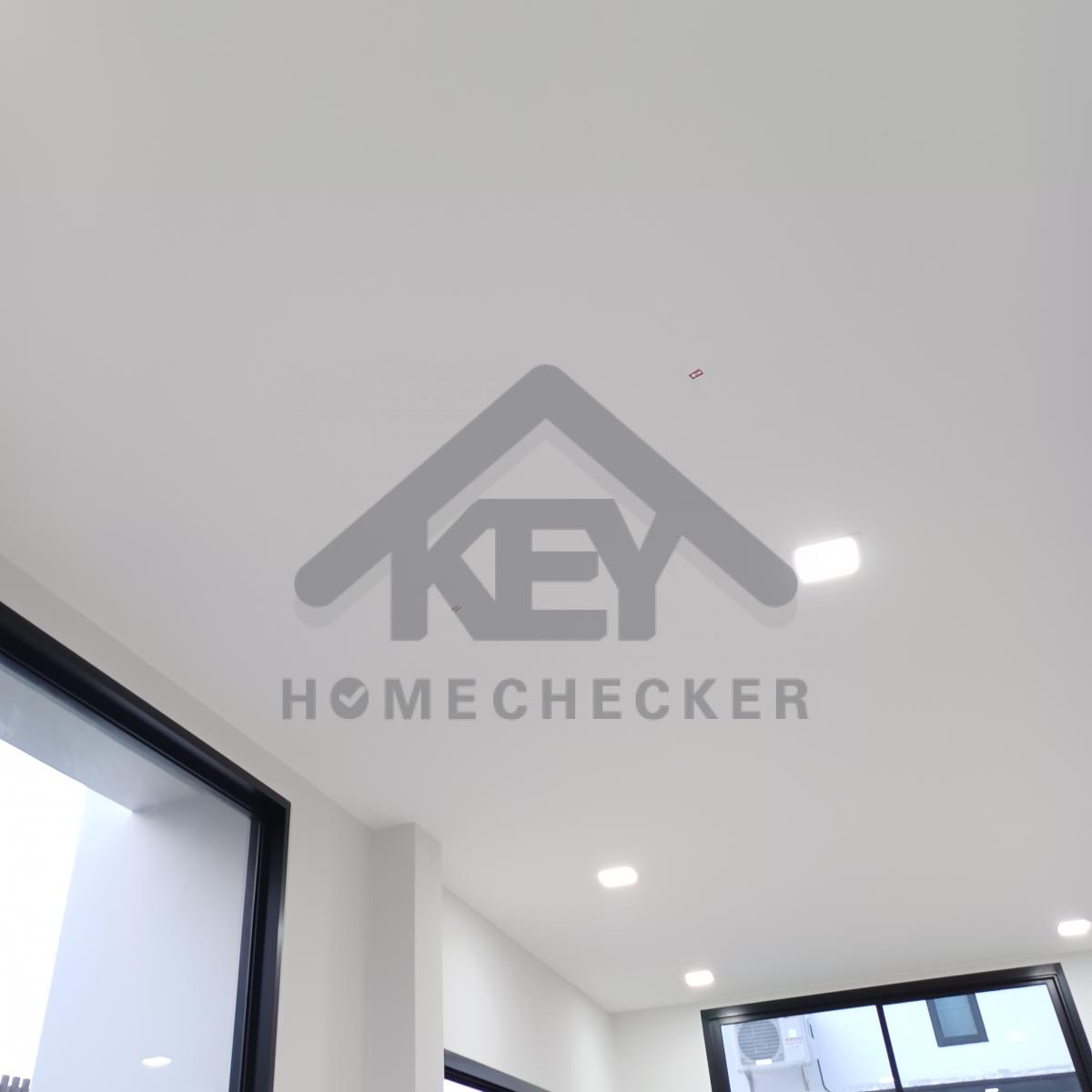

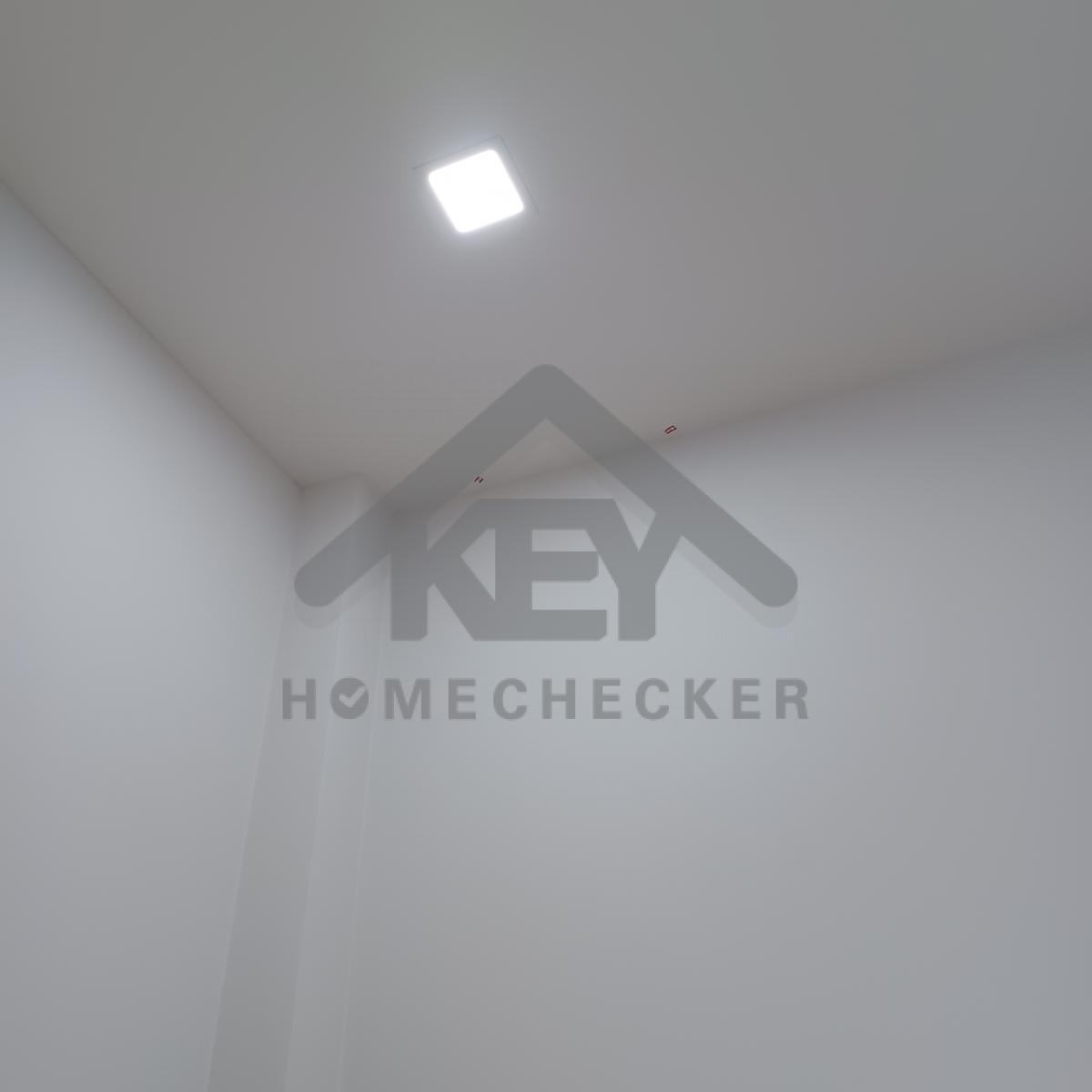

แก้ไข ติดตั้งโคมไฟให้แน่นหนา

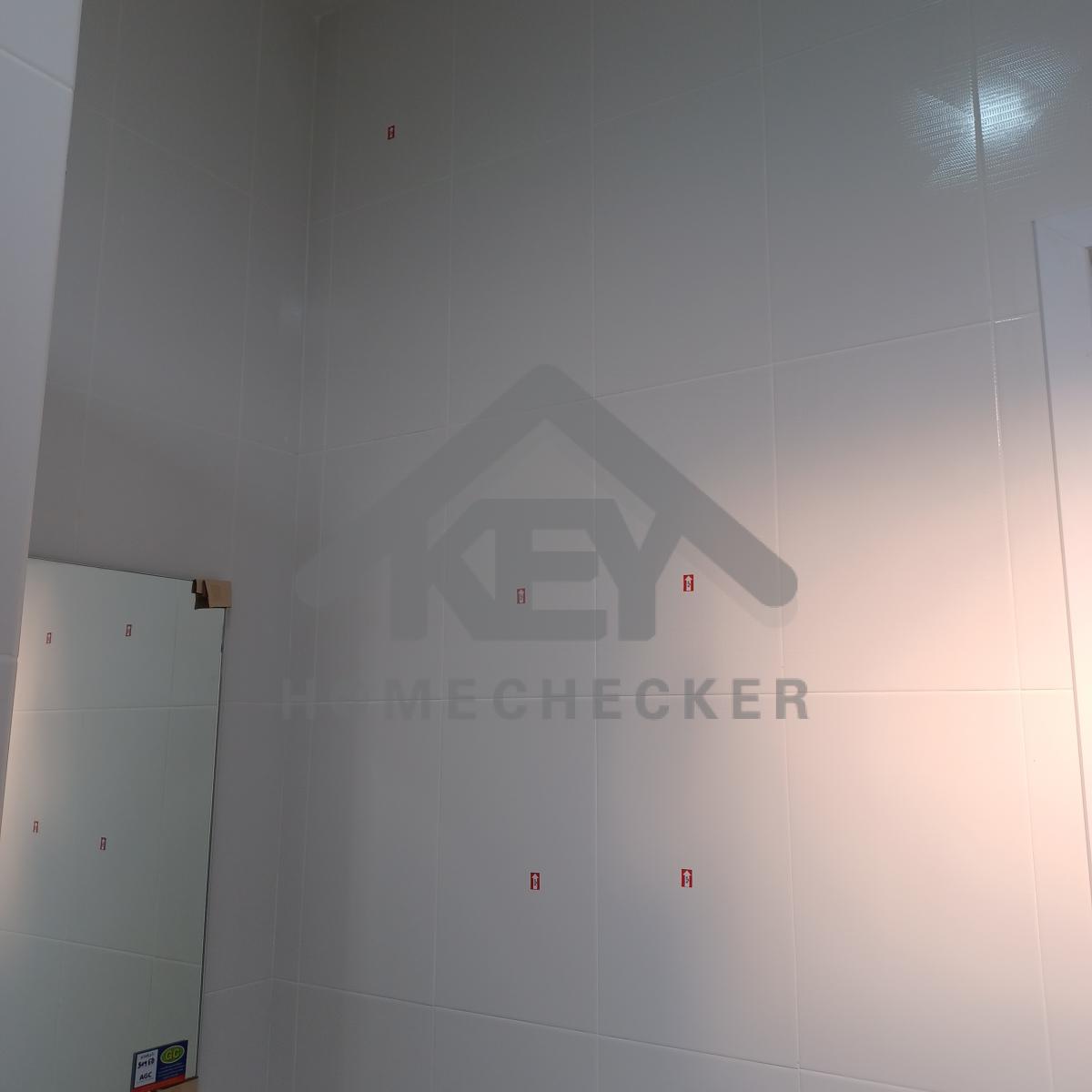

แก้ไข ทำความสะอาด เก็บงานยาแนวกระเบื้องทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องบิ่นแตก
แก้ไข ทำความสะอาดเก็บสี
แก้ไข ทำความสะอาดเก็บสี และสีขอบผนังด่าง
แก้ไข เก็บงานรอยแตกร้าวเก็บสีผนัง และซิลิโคนขอบวงกบให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบวงกบให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีฝ้าเพดานใหม่
แก้ไข รอยตัดขอบกระเบื้องไม่เรียบ บิ่นแตก และเก็บสีให้เรียบร้อย
แก้ไข ติดตั้งใคมไฟให้แน่นหนา
แก้ไข ติดตั้งใคมไฟให้แน่นหนา
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย

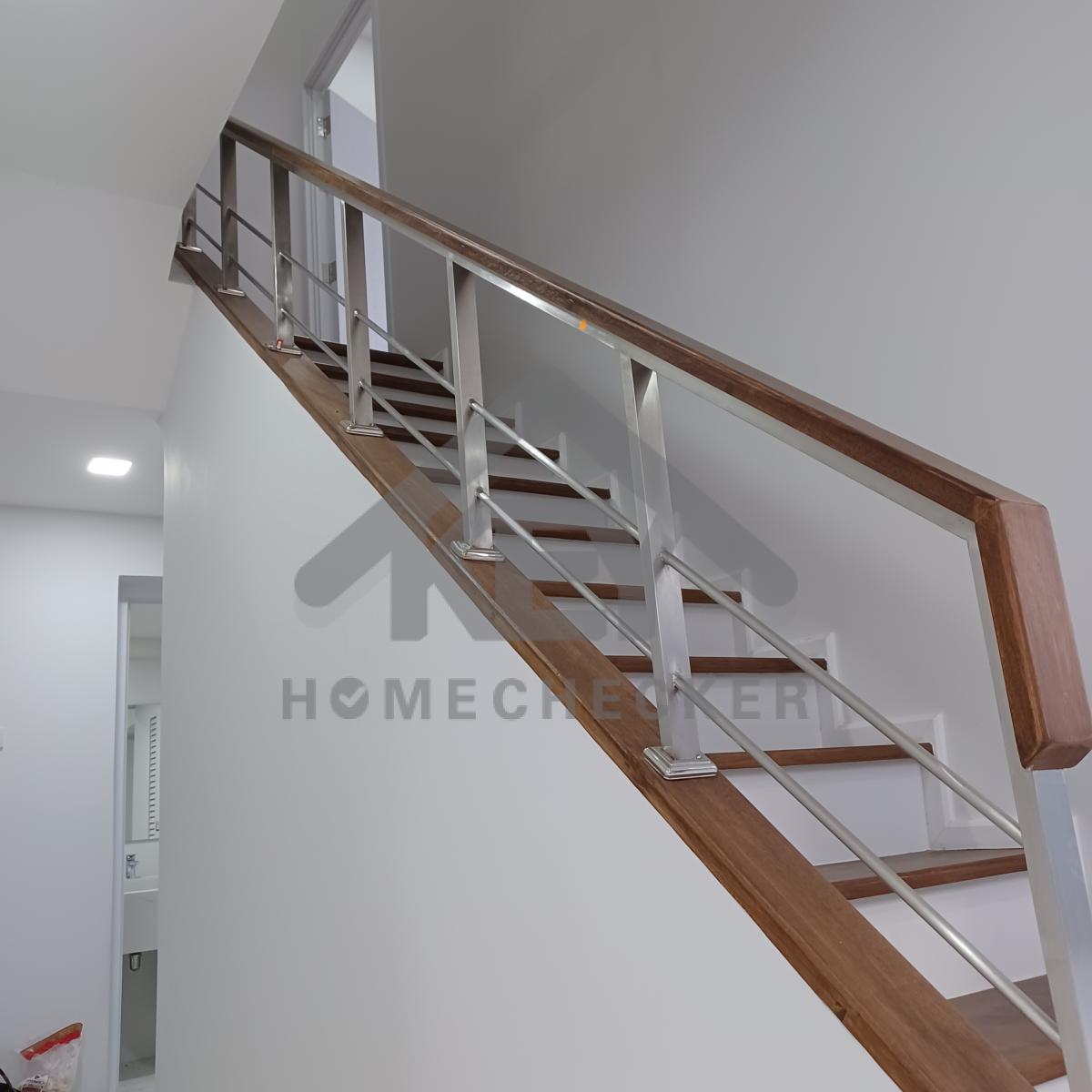

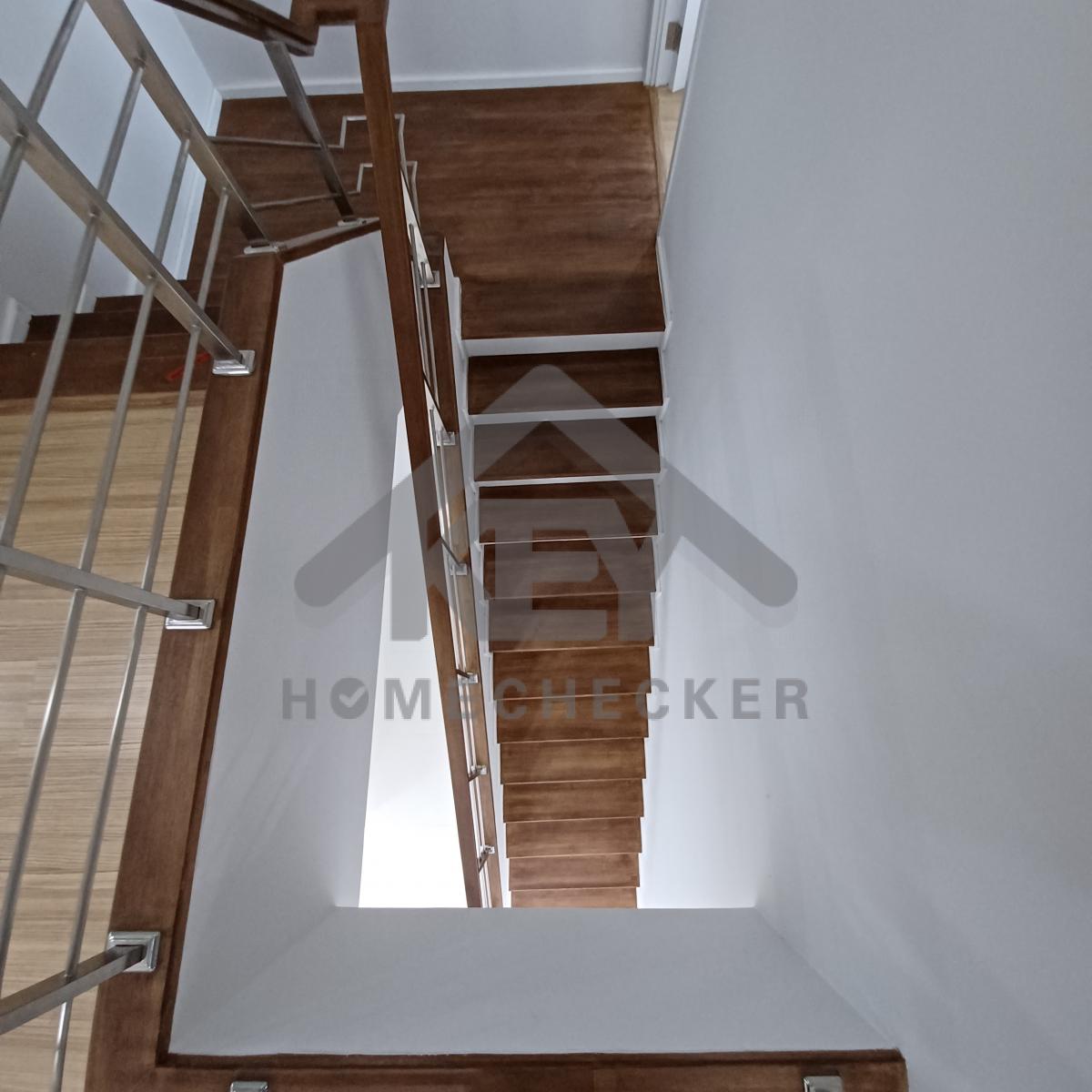

7. งานบันไดชั้น 1

แก้ไข ผนังขอบข้างบันได ไม่ได้ระดับดิ่งฉาก
แก้ไข ทำความสะอาด เก็บงานเก็บสีราวบันไดทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวบันไดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวบันไดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบไม้ให้เรียบร้อย

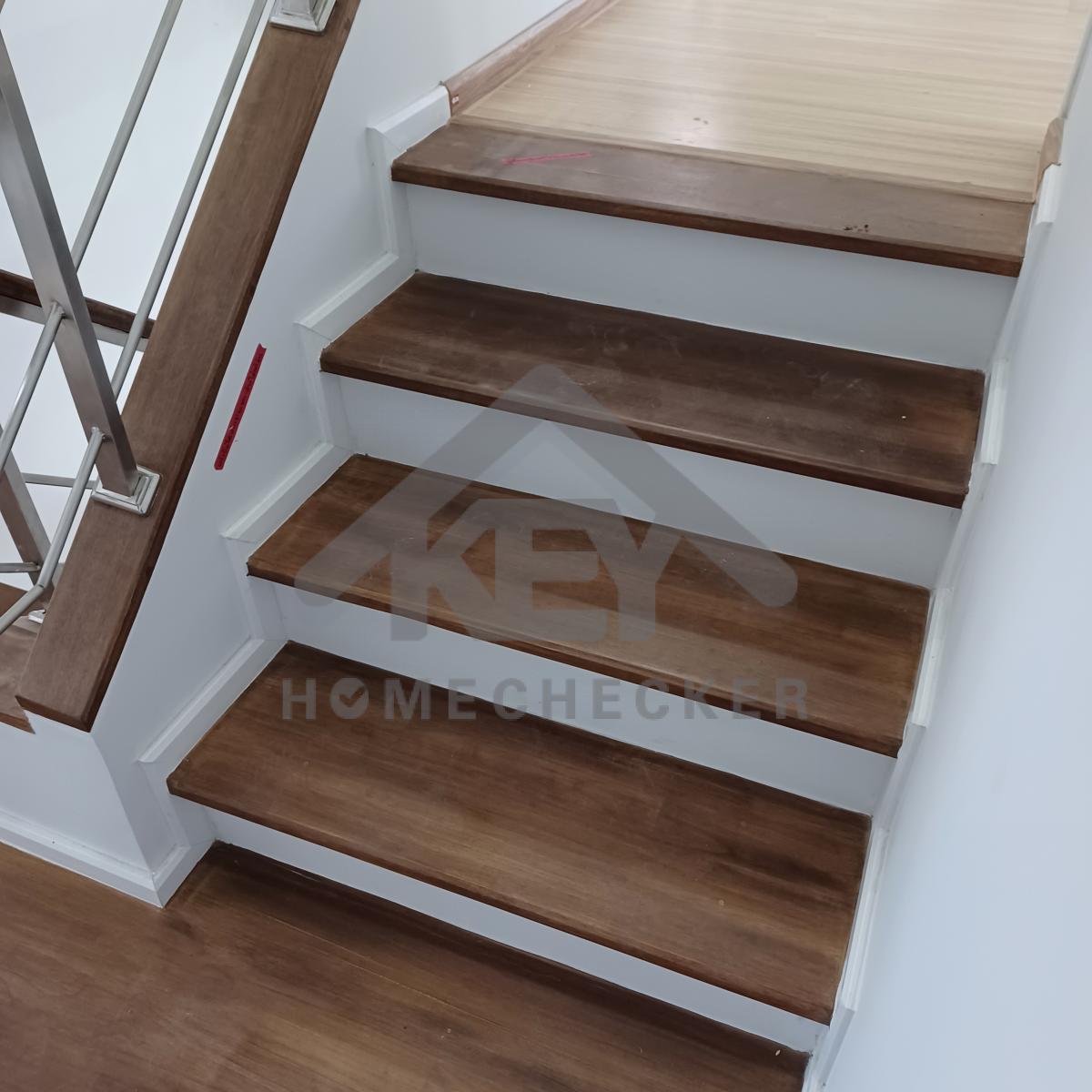

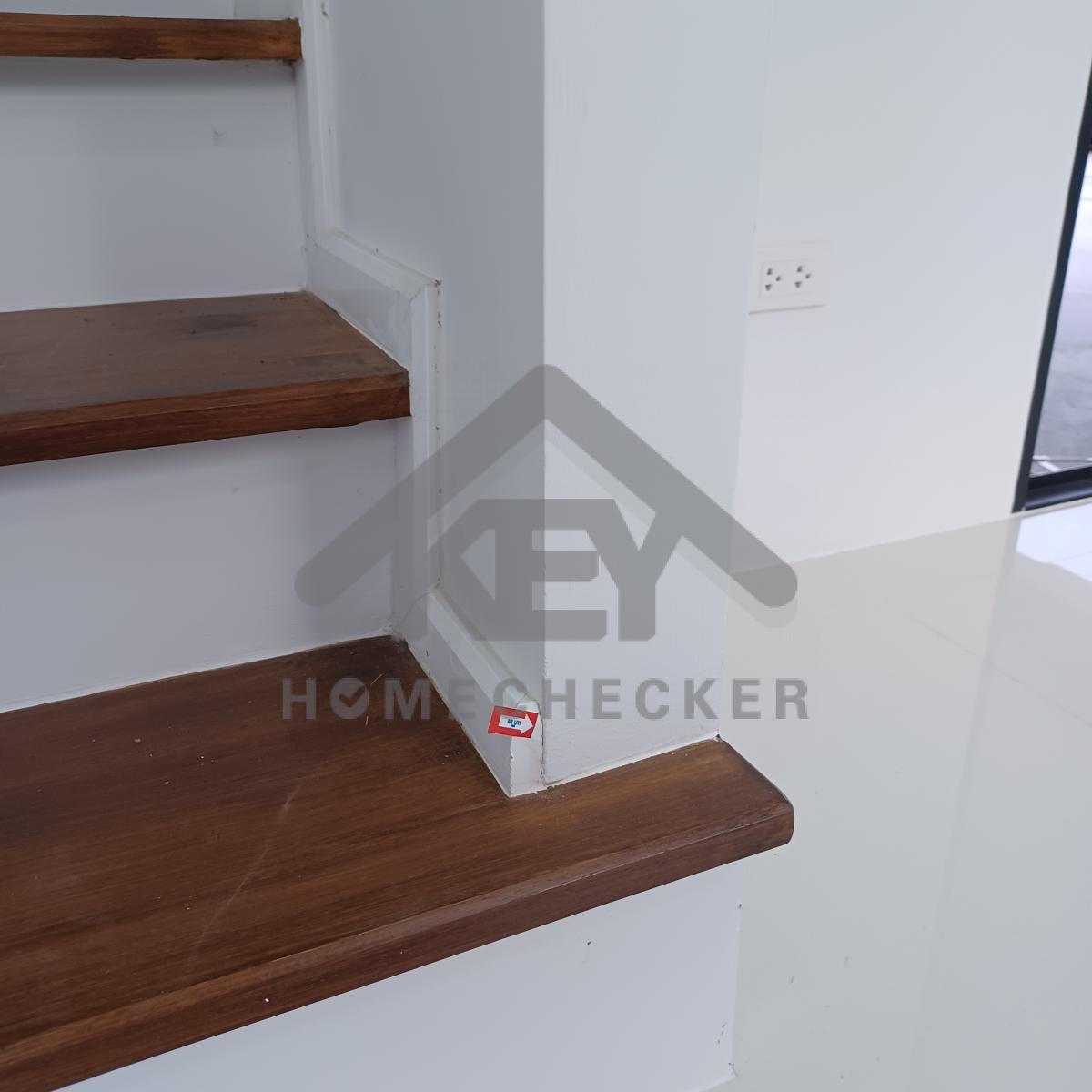

แก้ไข ระยะความกว้างบันได บน-ล่าง ไม่เท่ากัน

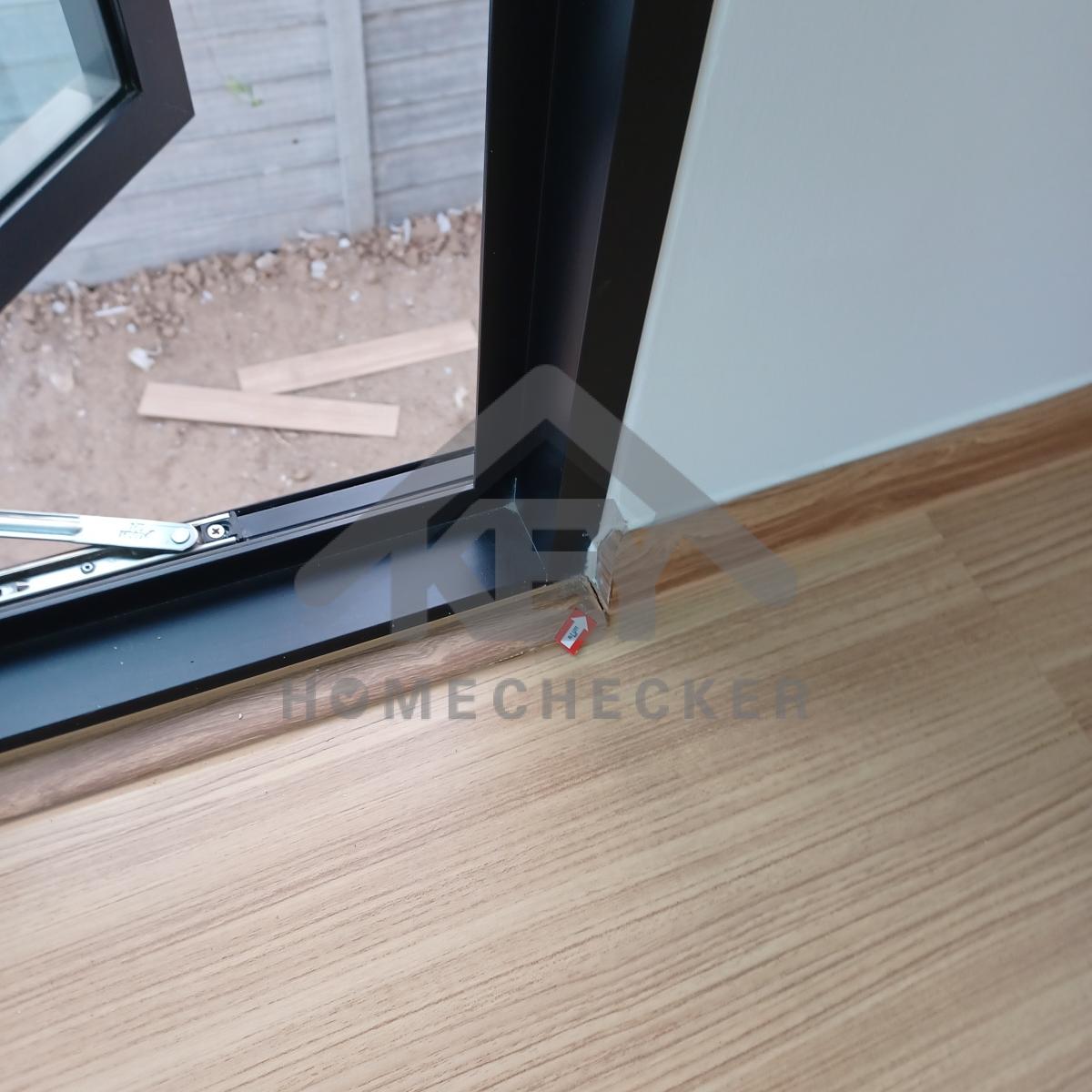

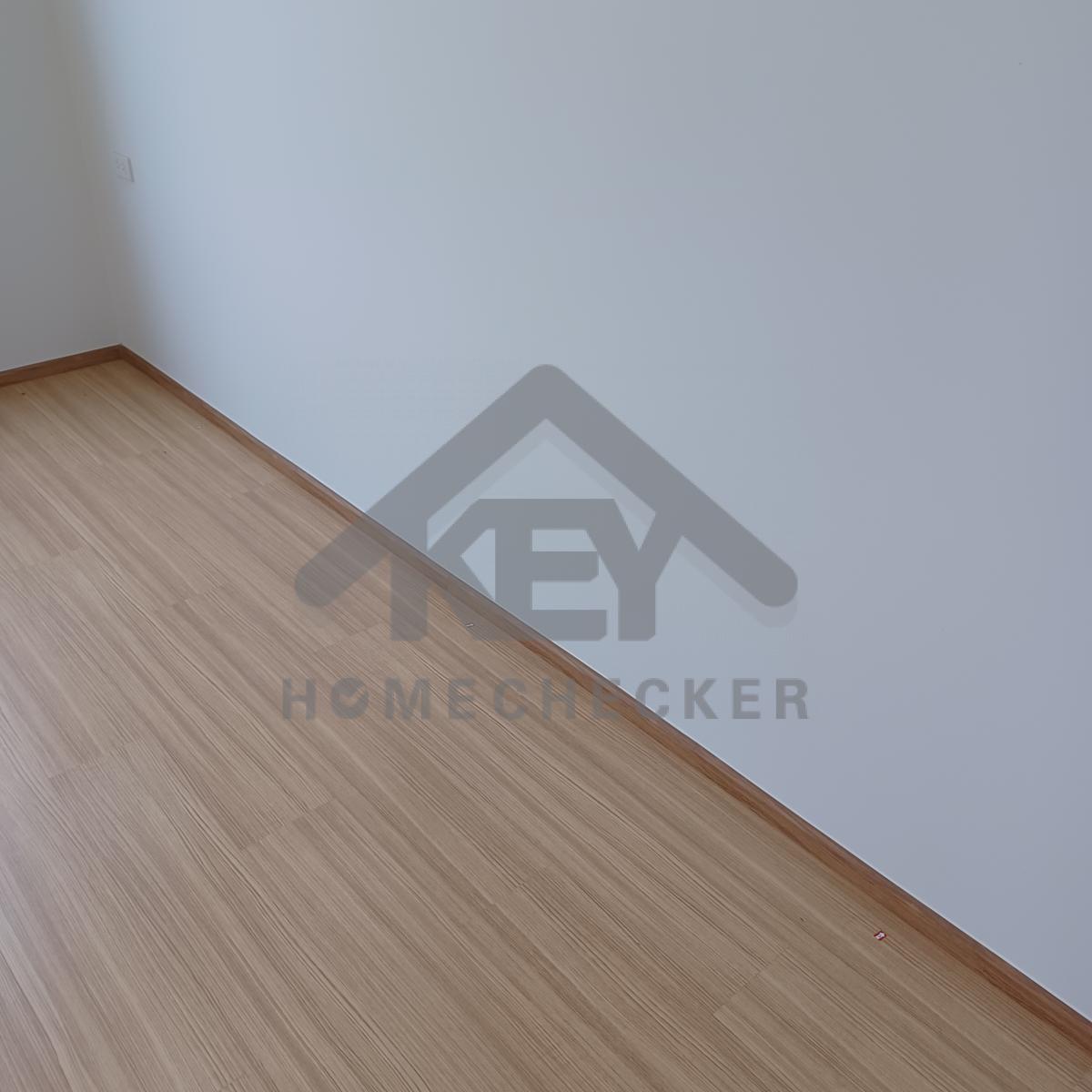

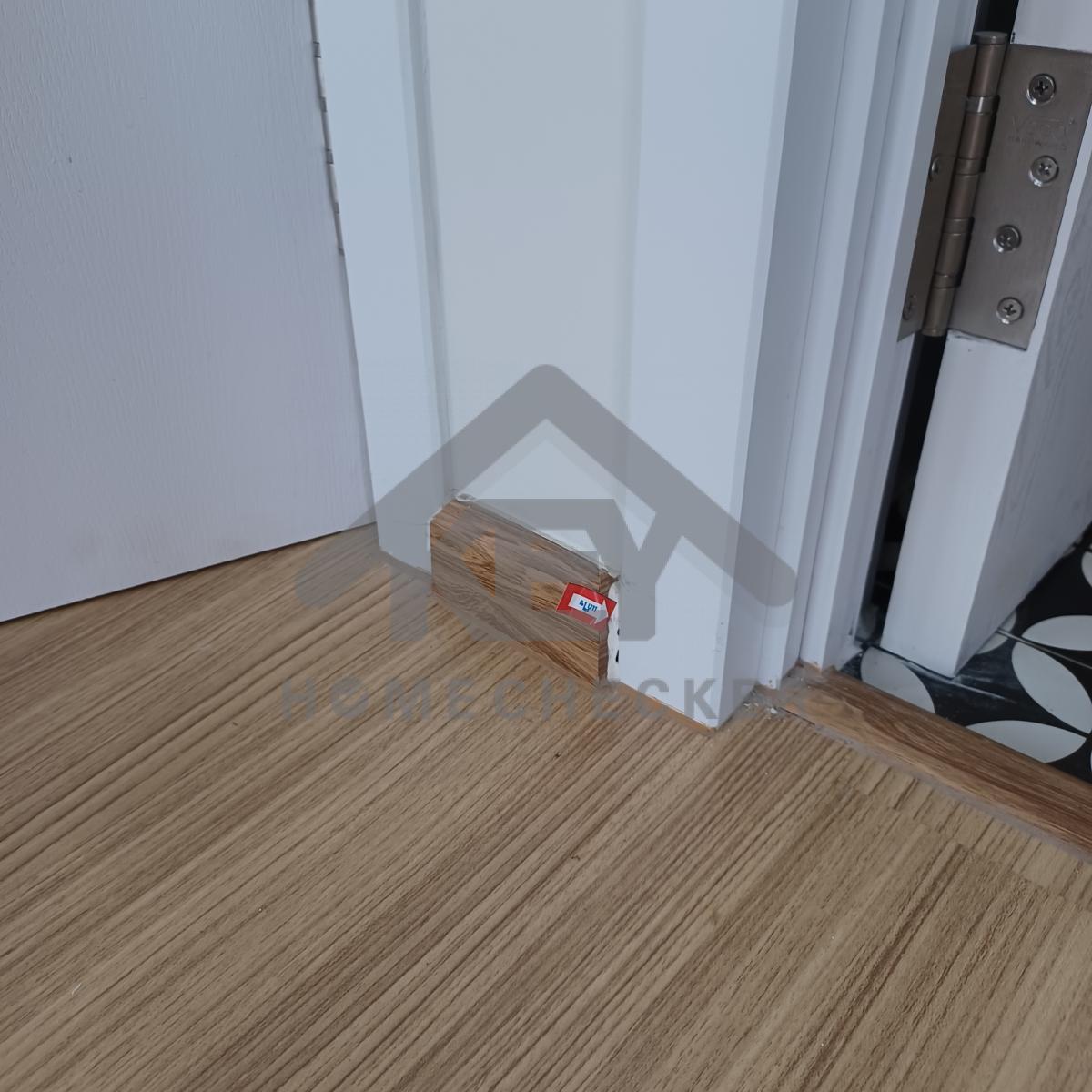

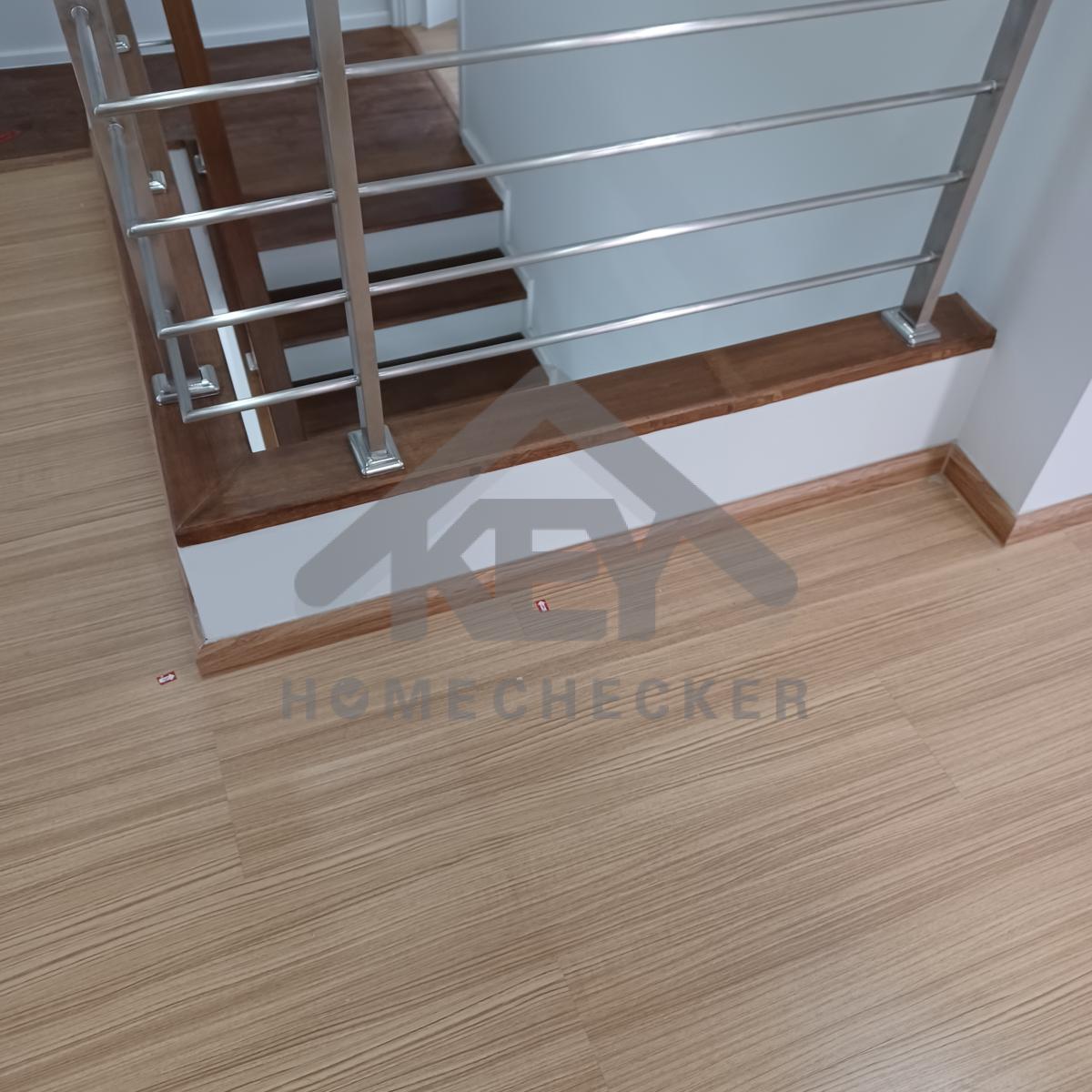

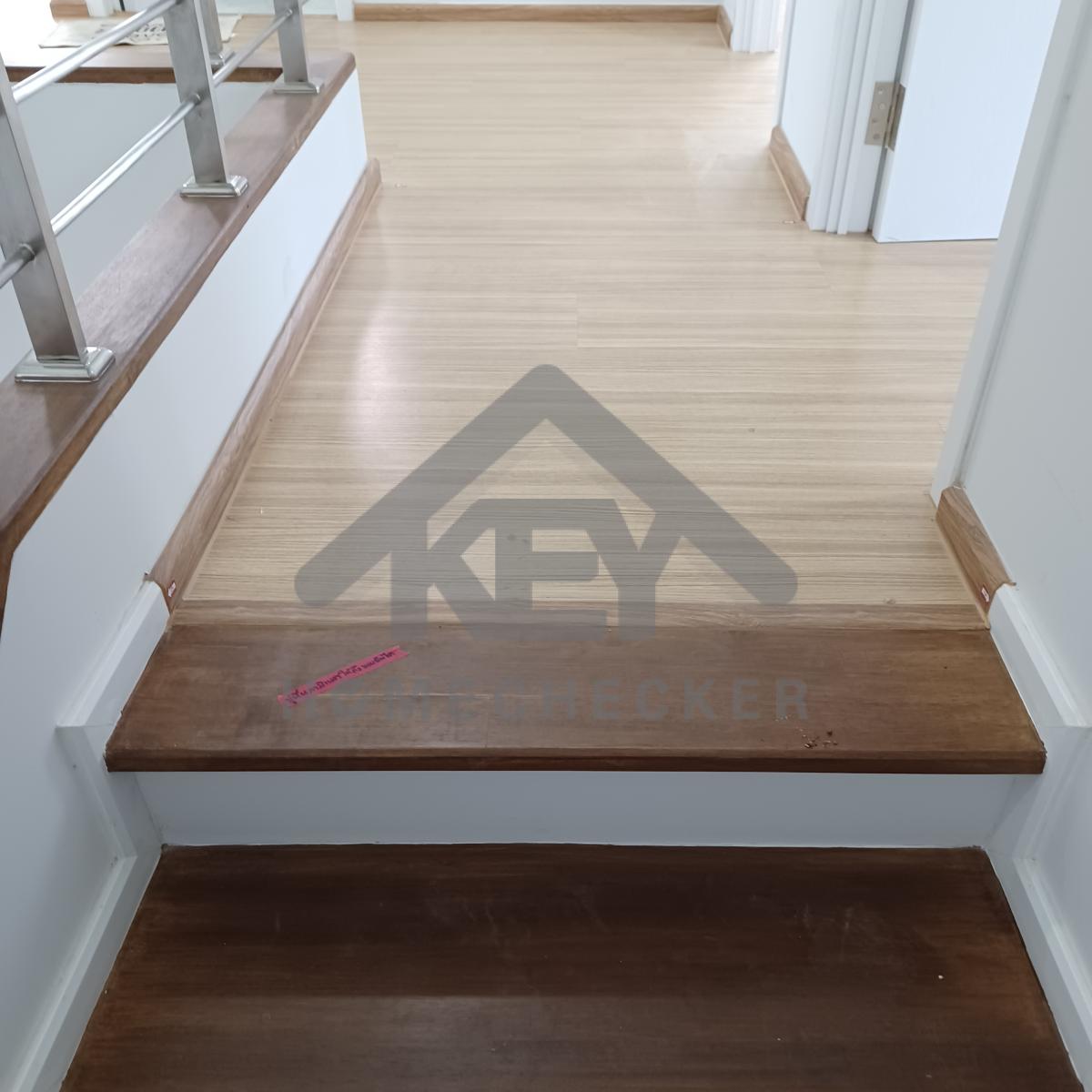

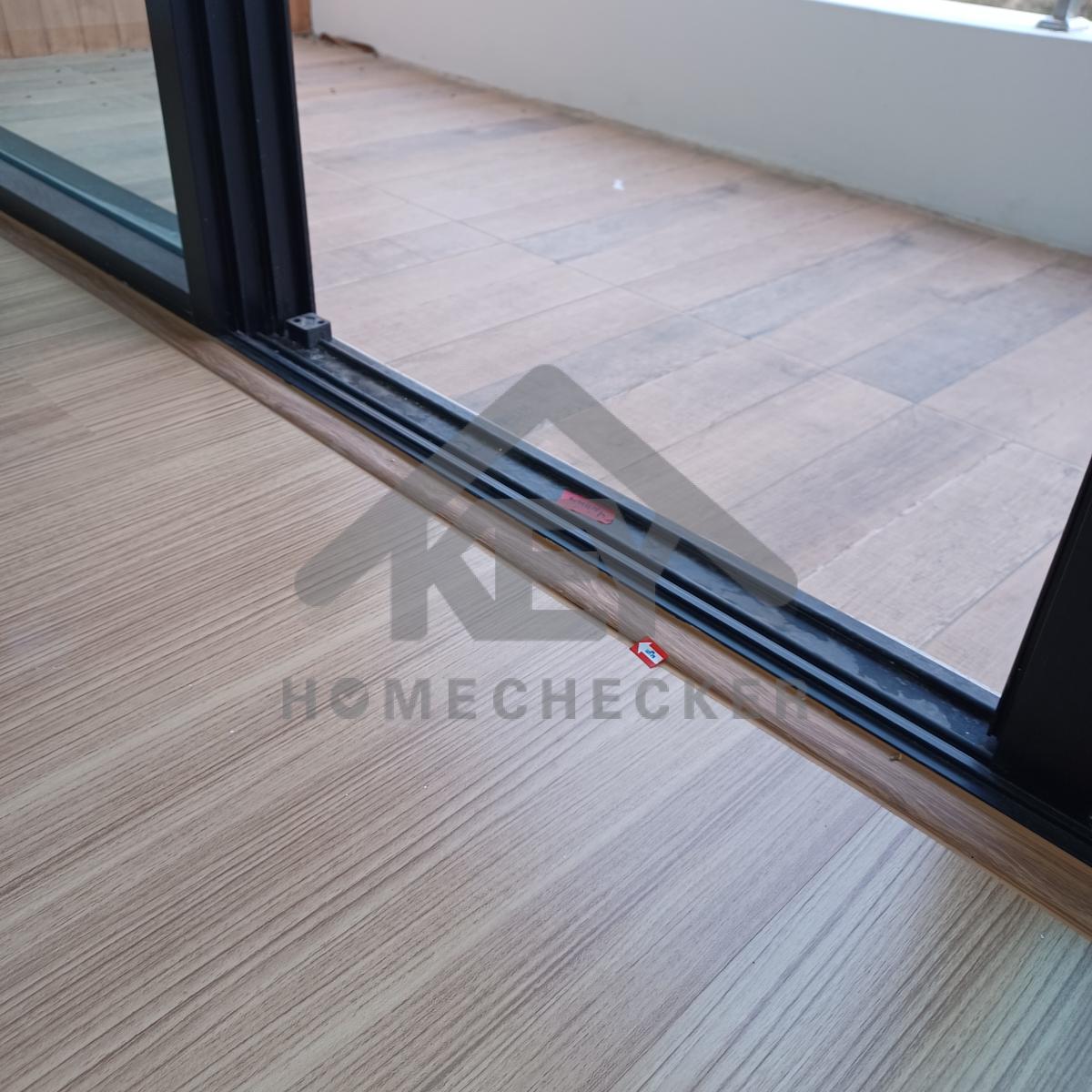

แก้ไข ติดตั้งปูพื้นลามิเนตให้สุดขอบพื้น และติดตัวจบขอบหรือจมูกบันไดให้เรียบร้อย
และแก้ไขบัวพื้น2ข้างเพิ่มเติม

*ผนังไม่ได้ระดับแนวฉาก
*งานติดตั้งไม้บันได ไม่ได้ระดับแนวฉาก เยื้องเอียงกับผนัง

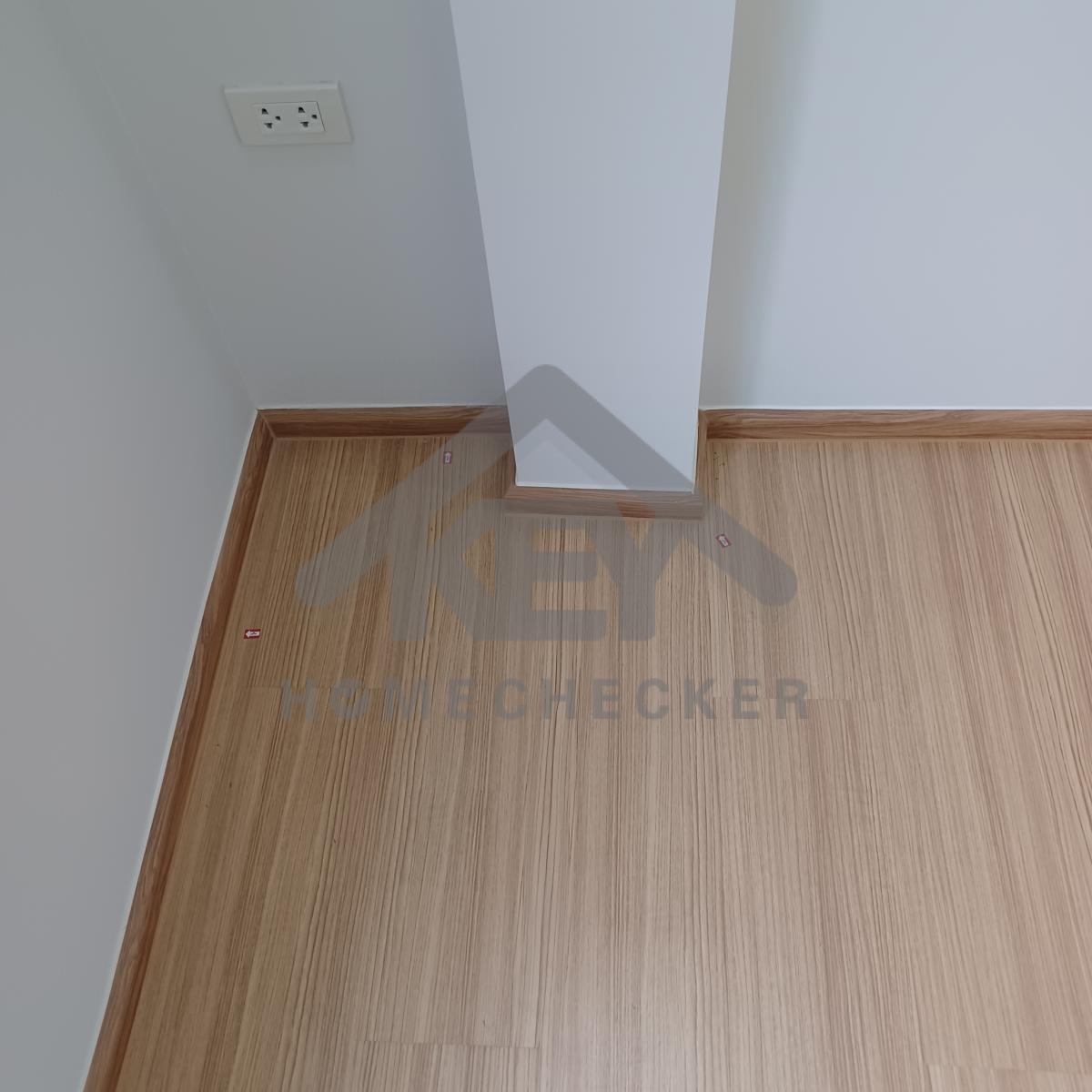

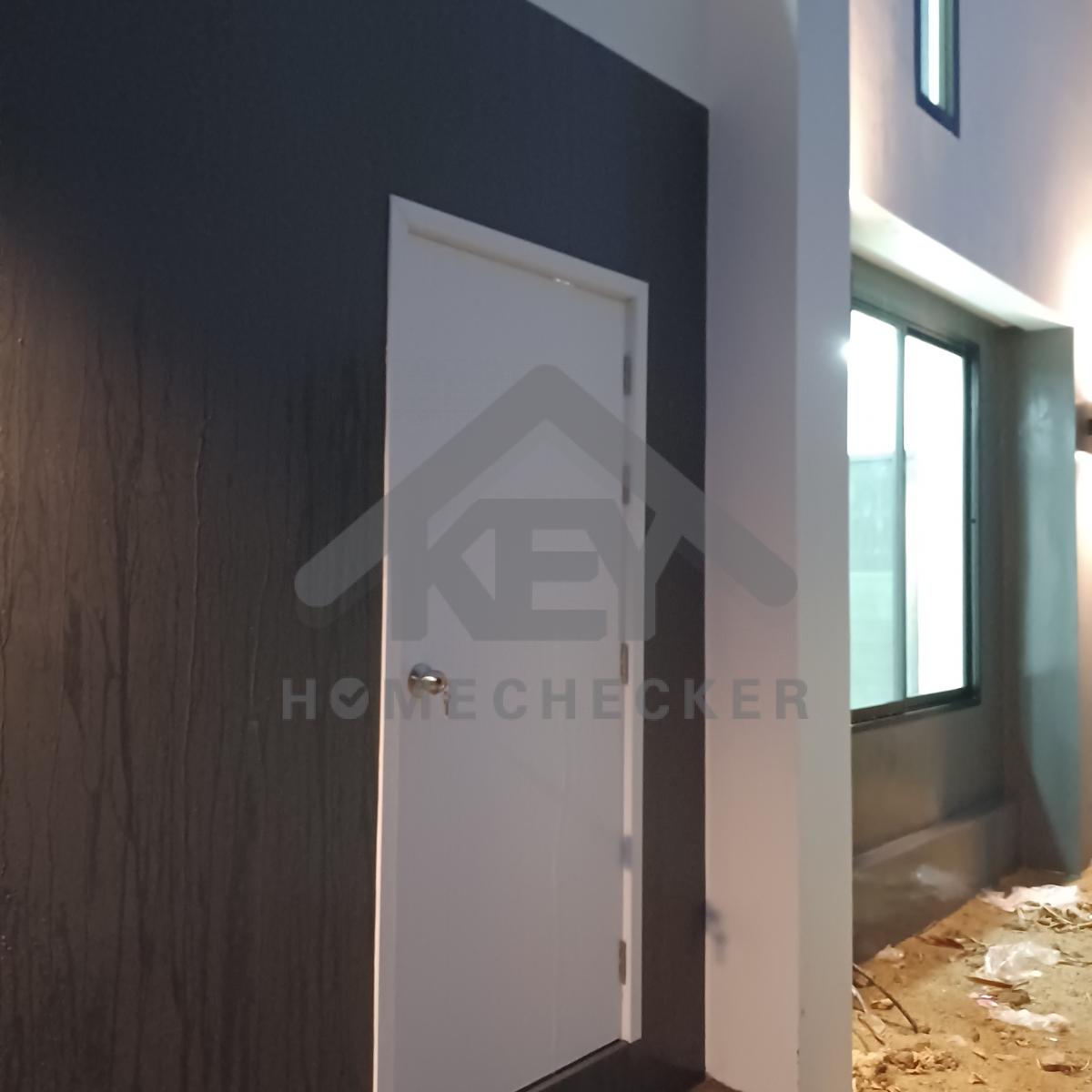

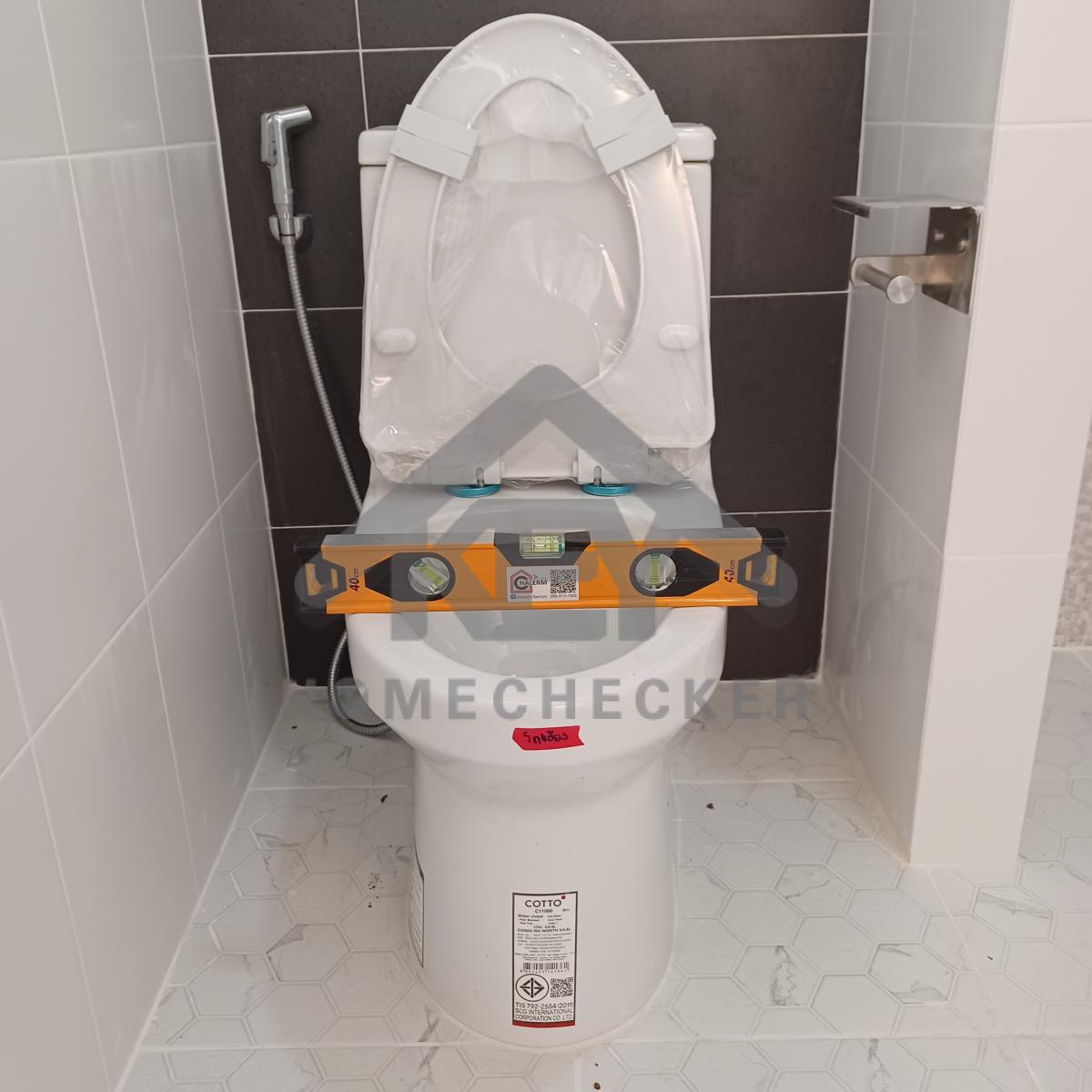

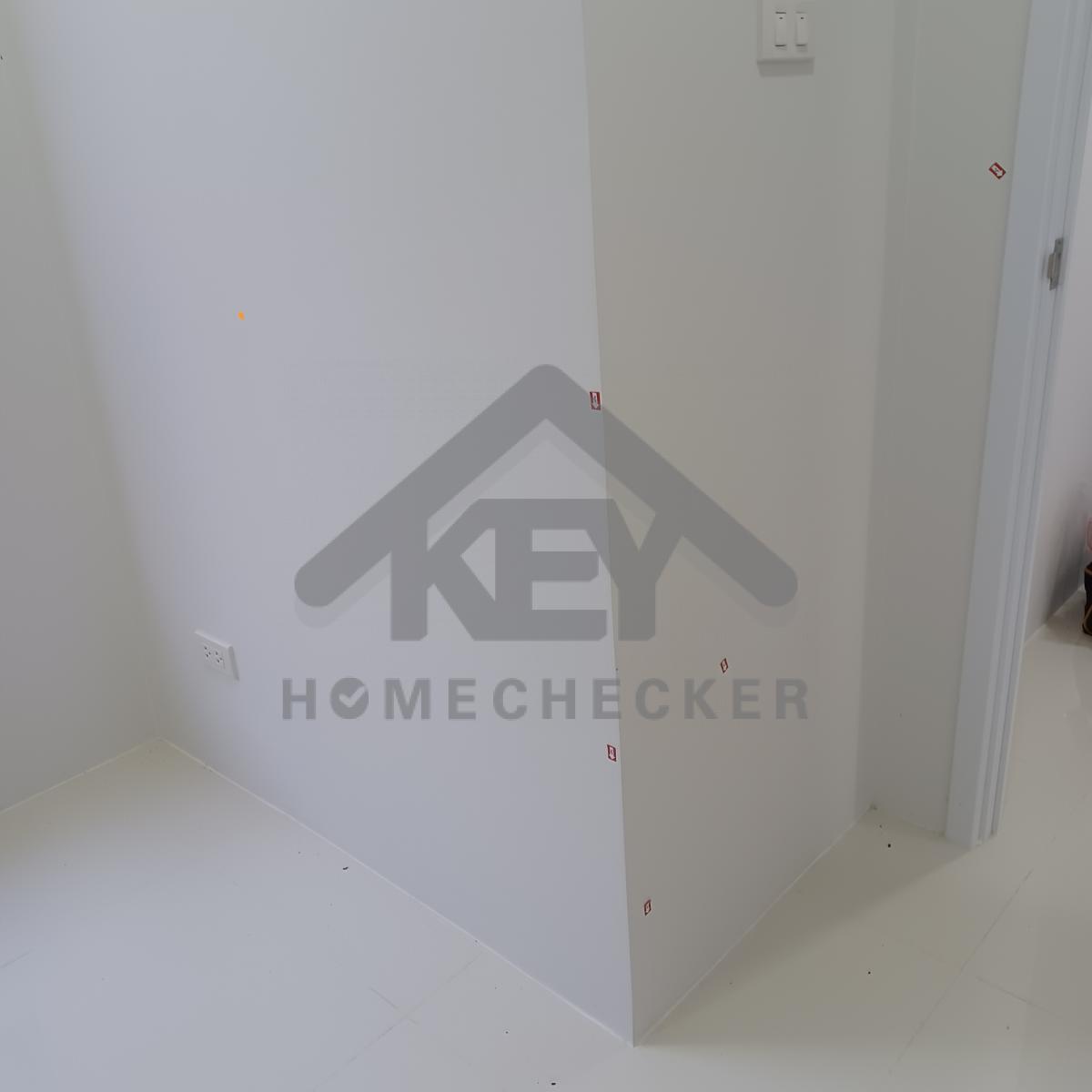

8. งานห้องนอนชั้น 1 (1)

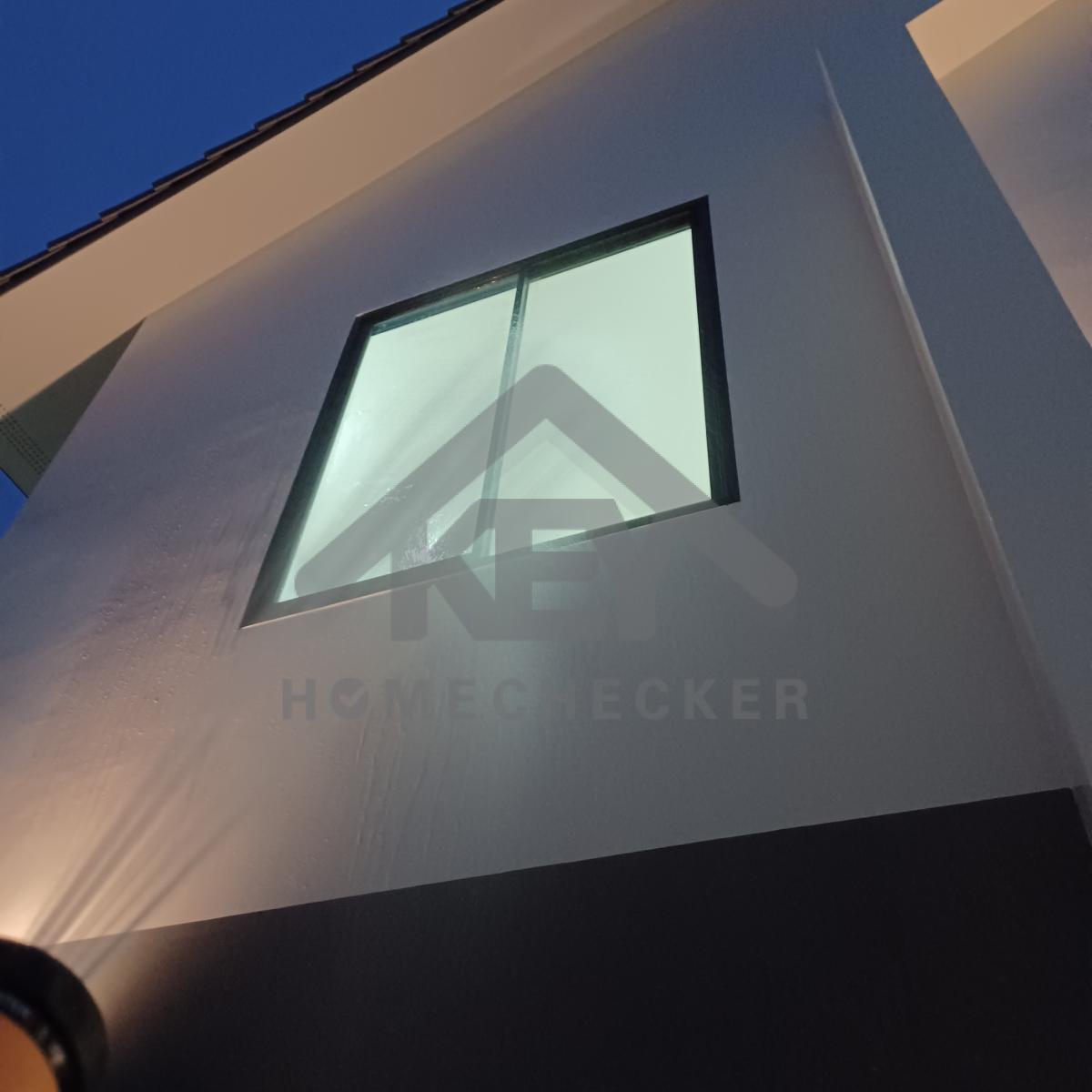

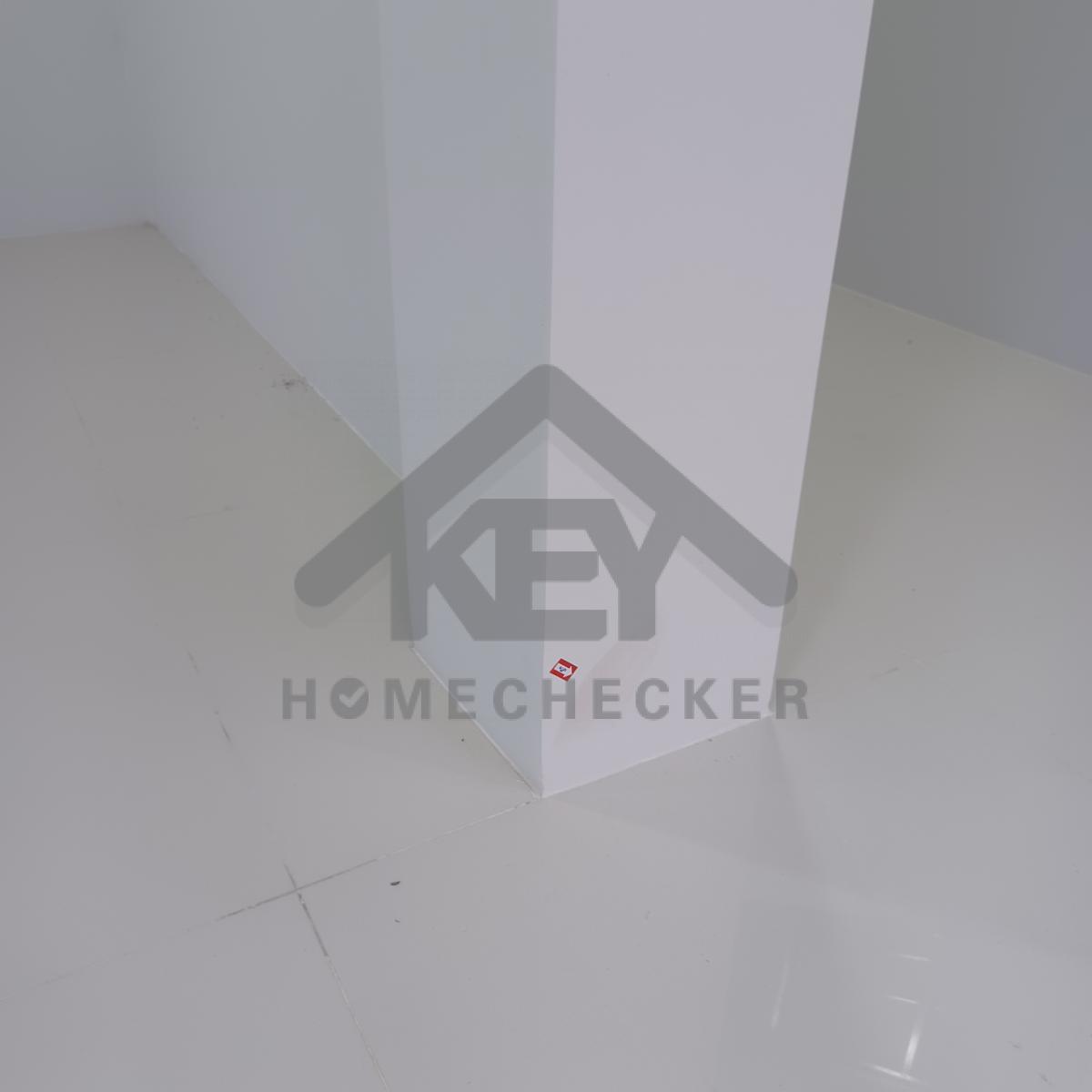

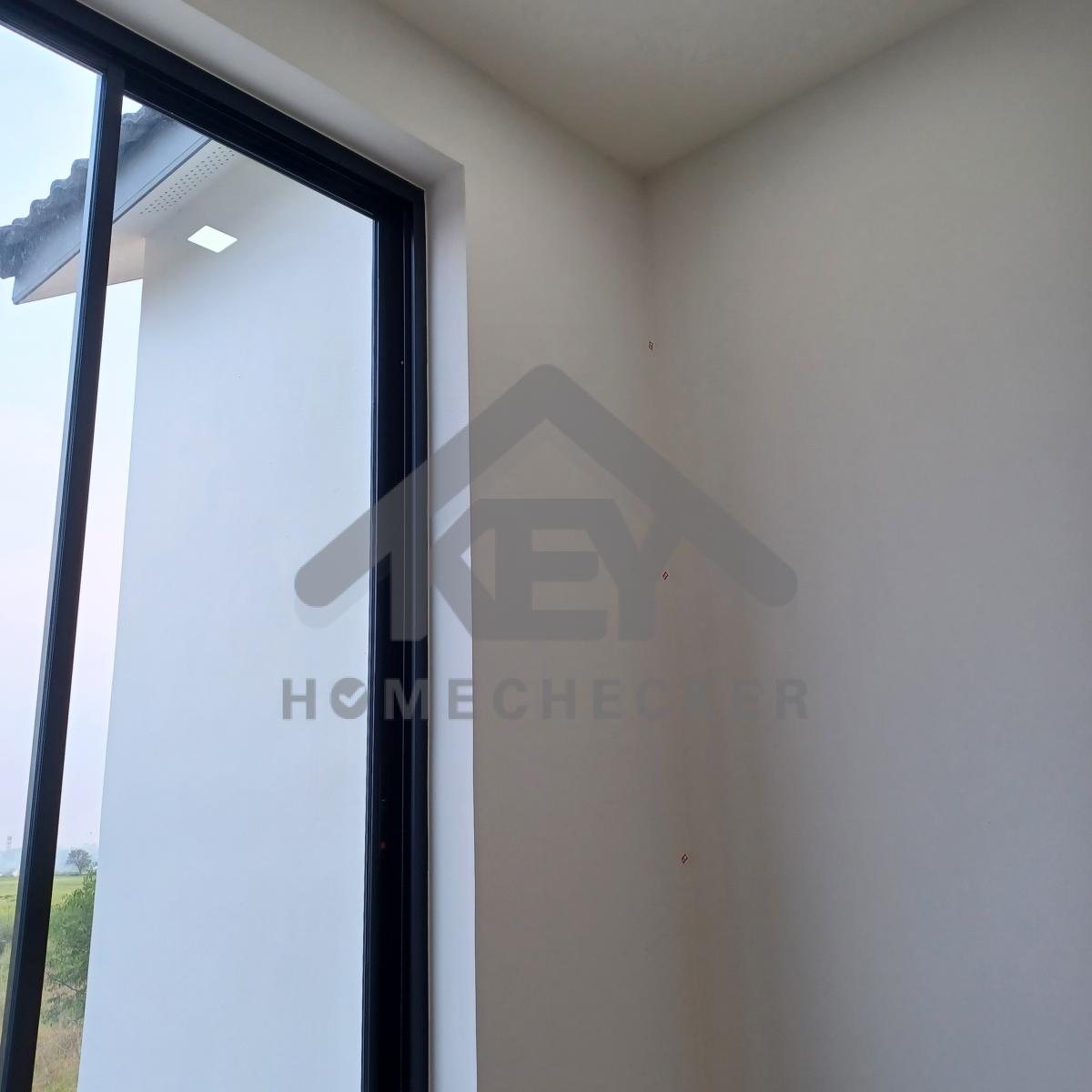

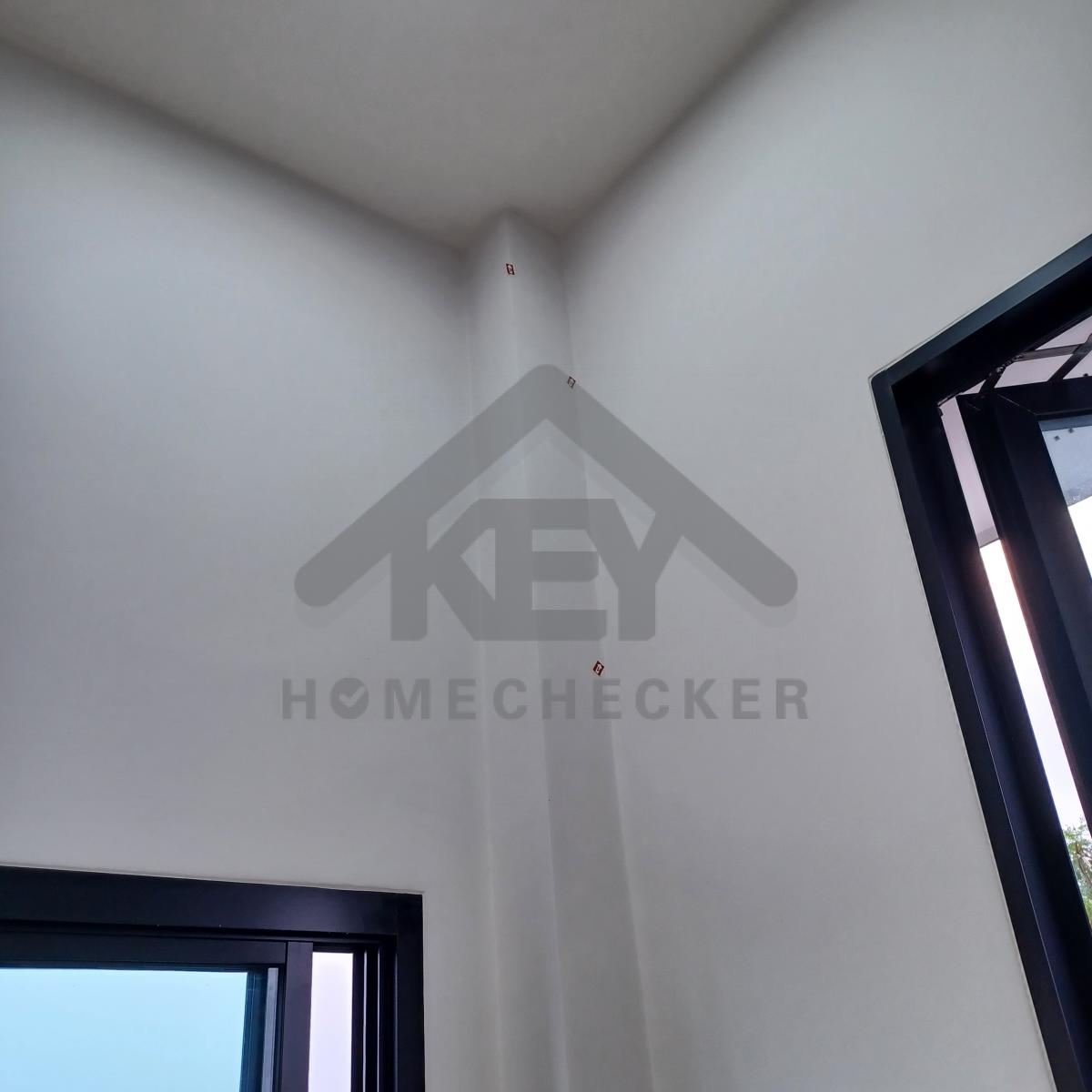

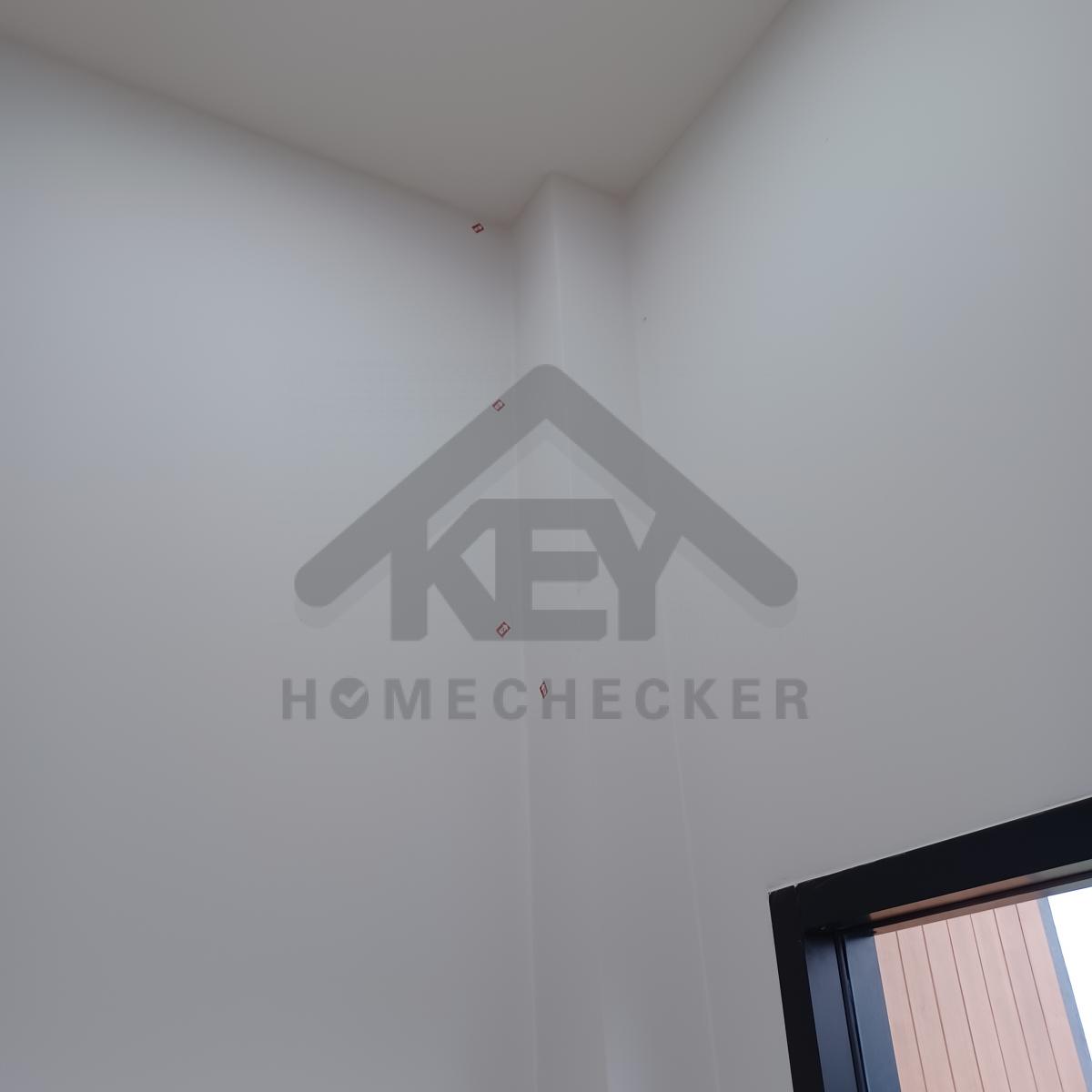

*ผนังและวงกบ ไม่ได้ระดับแนวตรงและฉาก
แก้ไข เก็บงานรอยแตกร้าวและซิลิโคนขอบวงกบให้เรียบร้อย

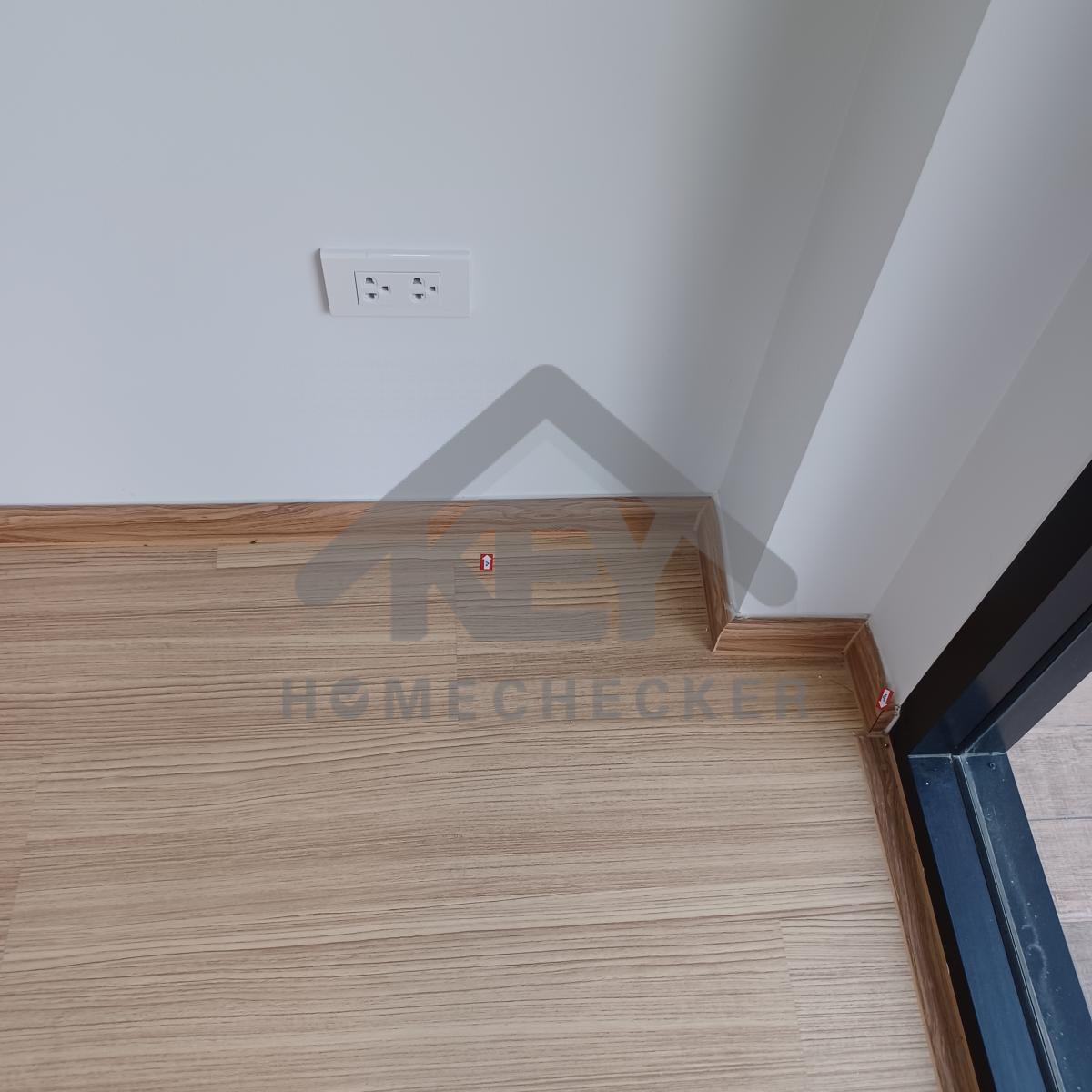

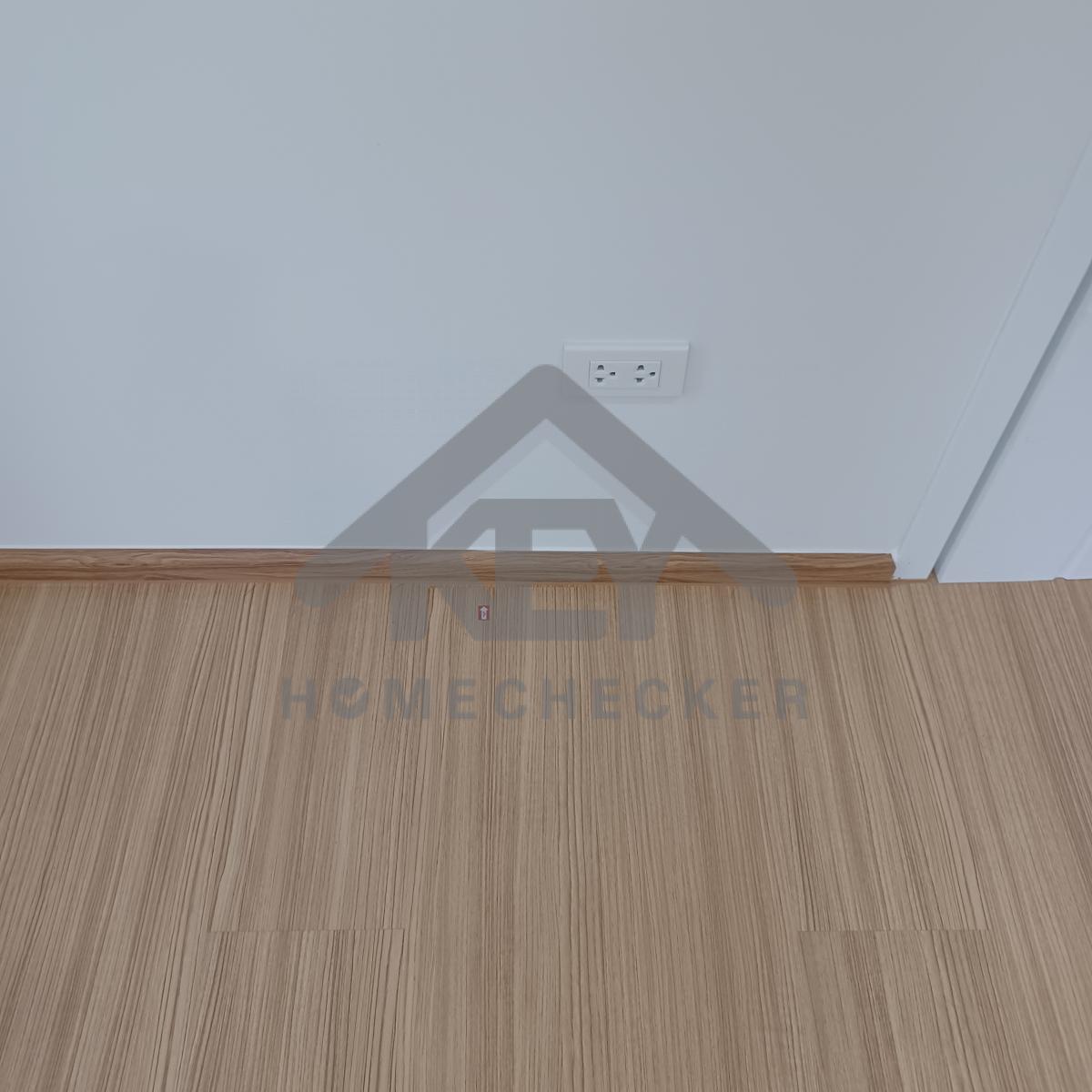

แก้ไข ทำความสะอาด เก็บงานยาแนวกระเบื้องทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีให้เรียบร้อย

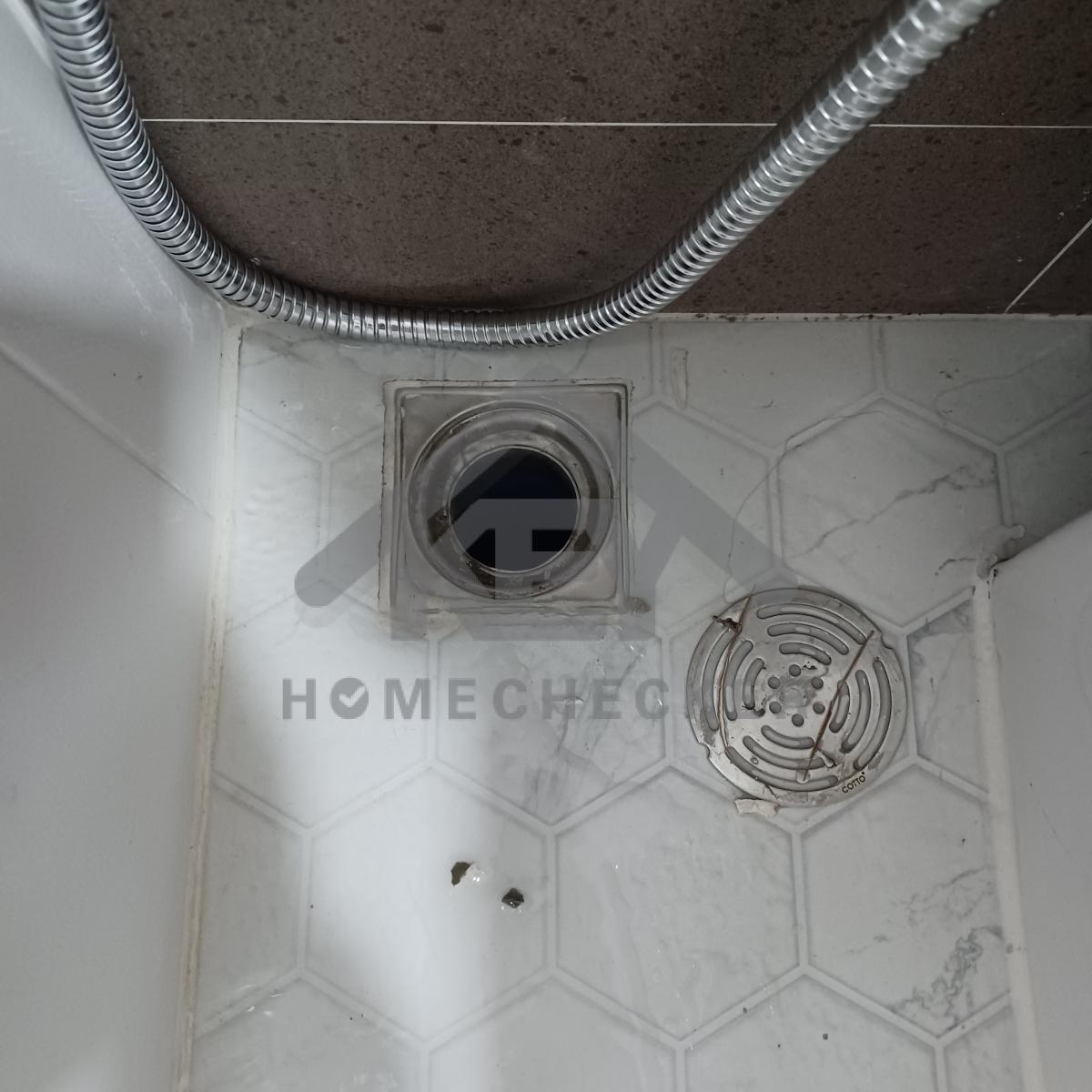

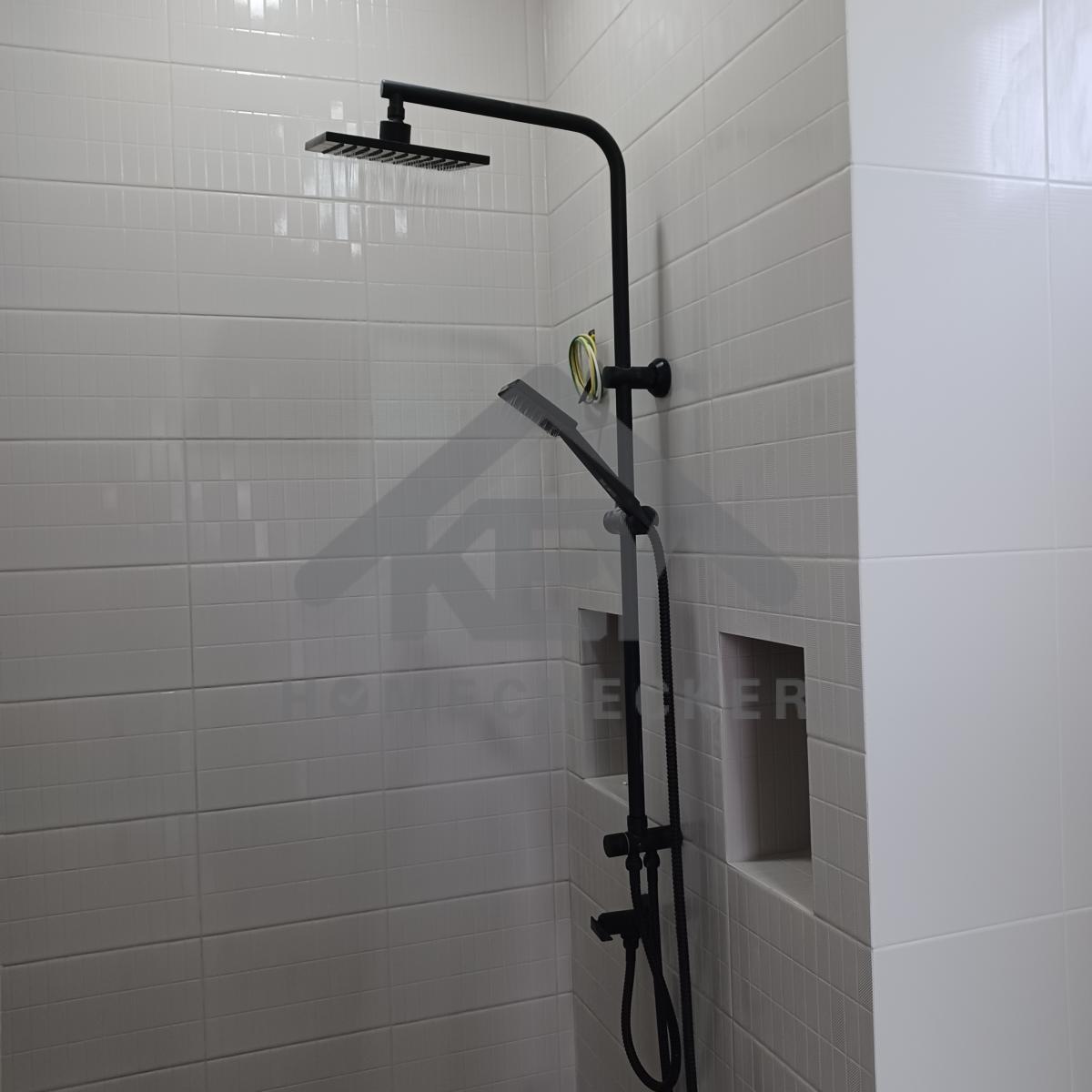

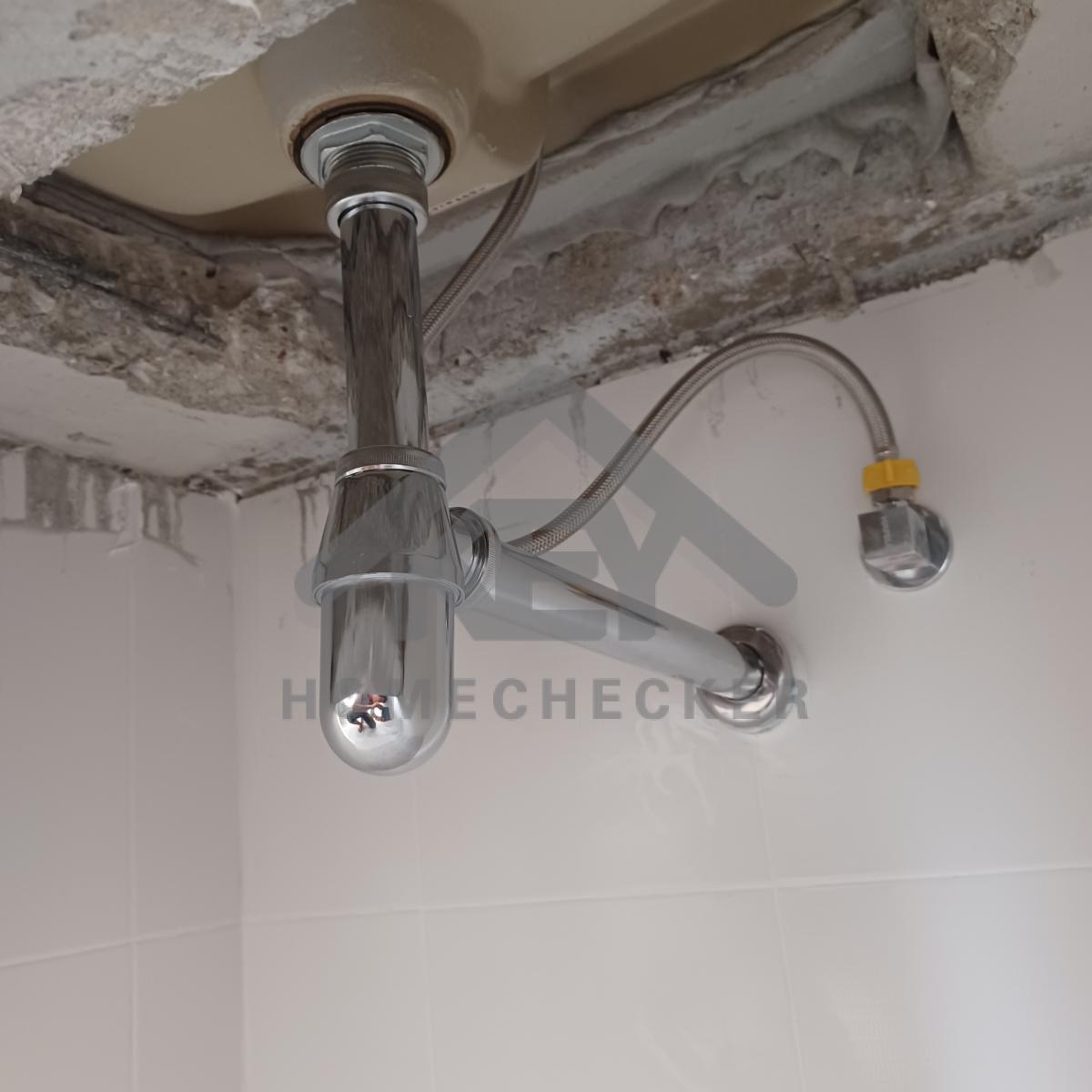

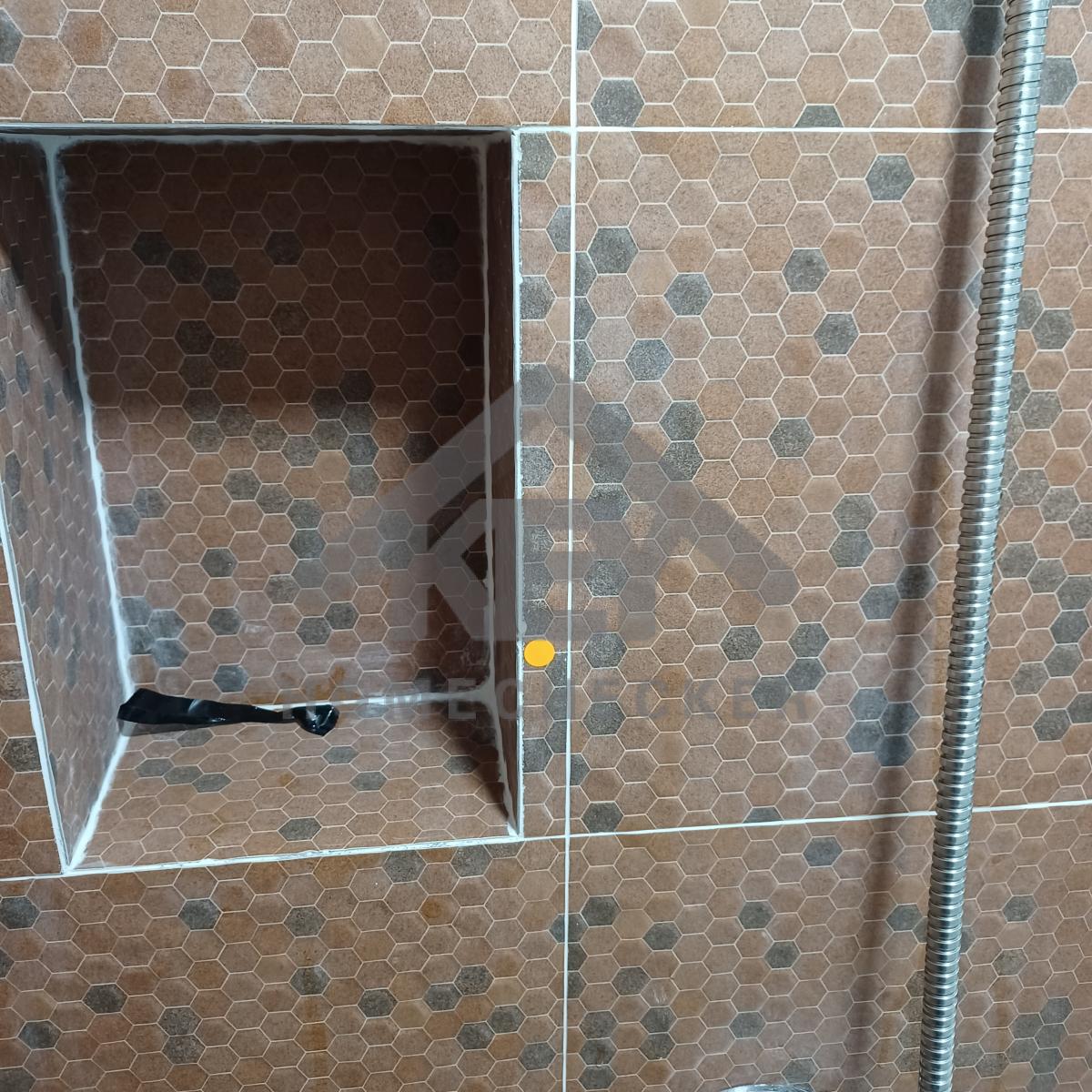

9. งานห้องน้ำชั้น 1 (1)
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

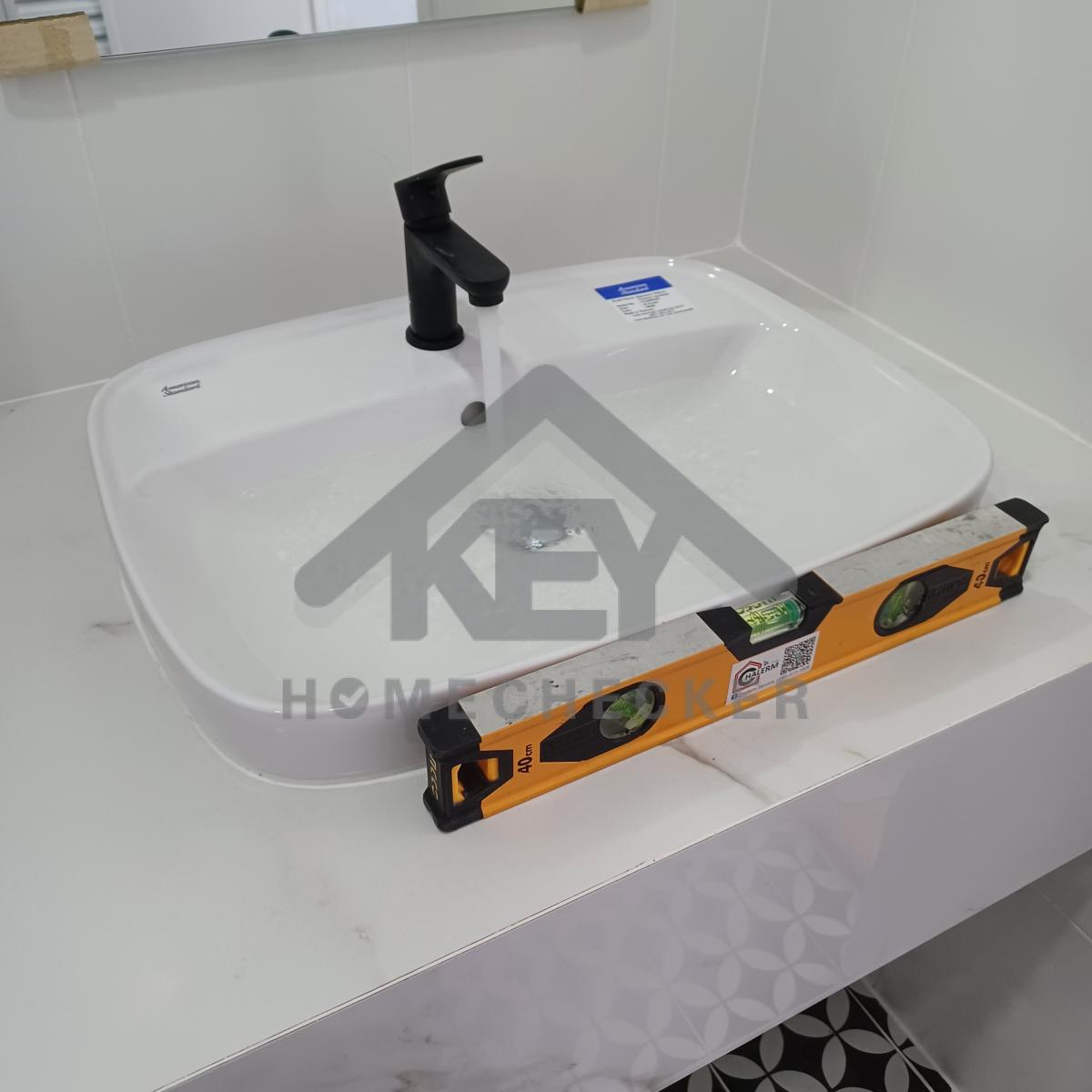

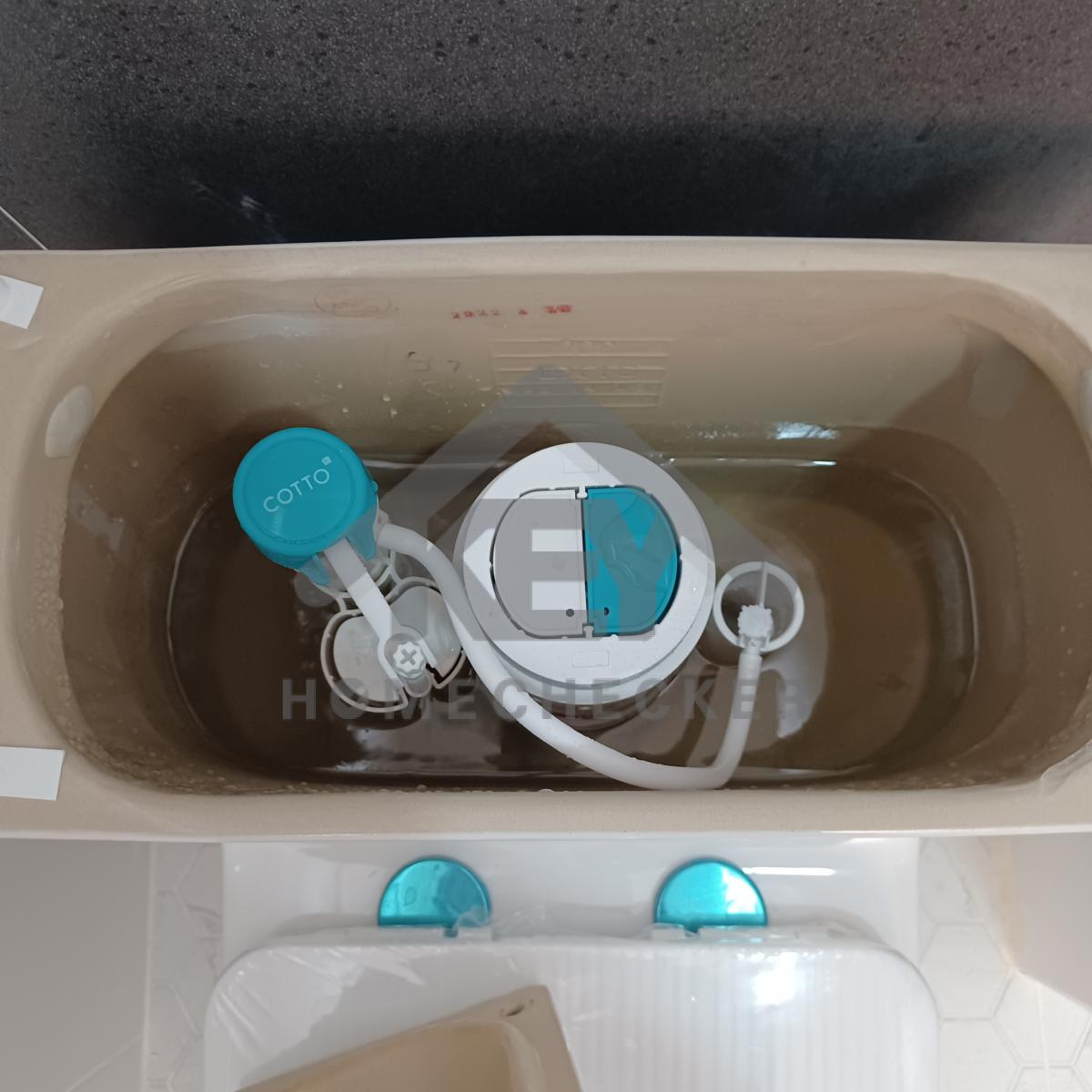

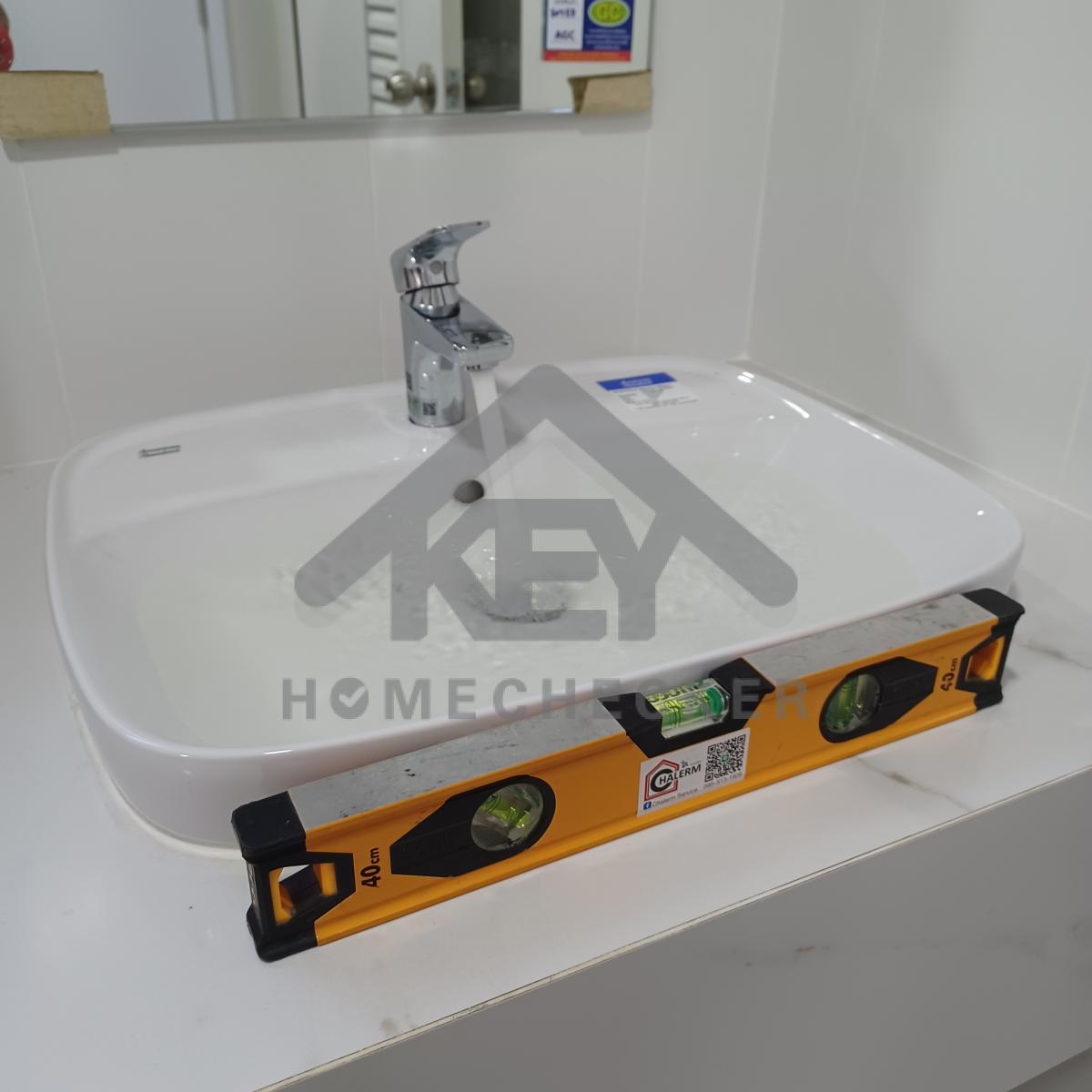

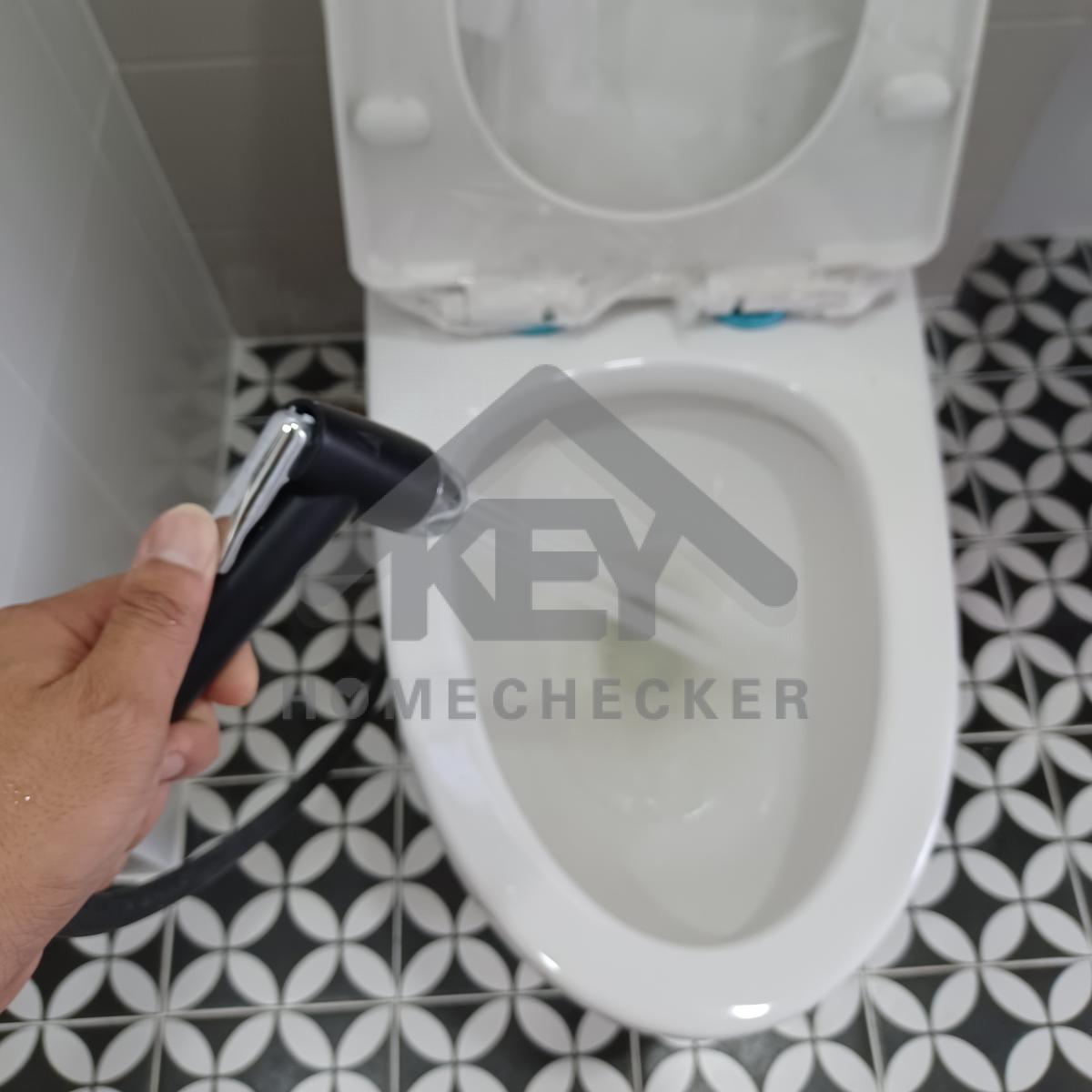

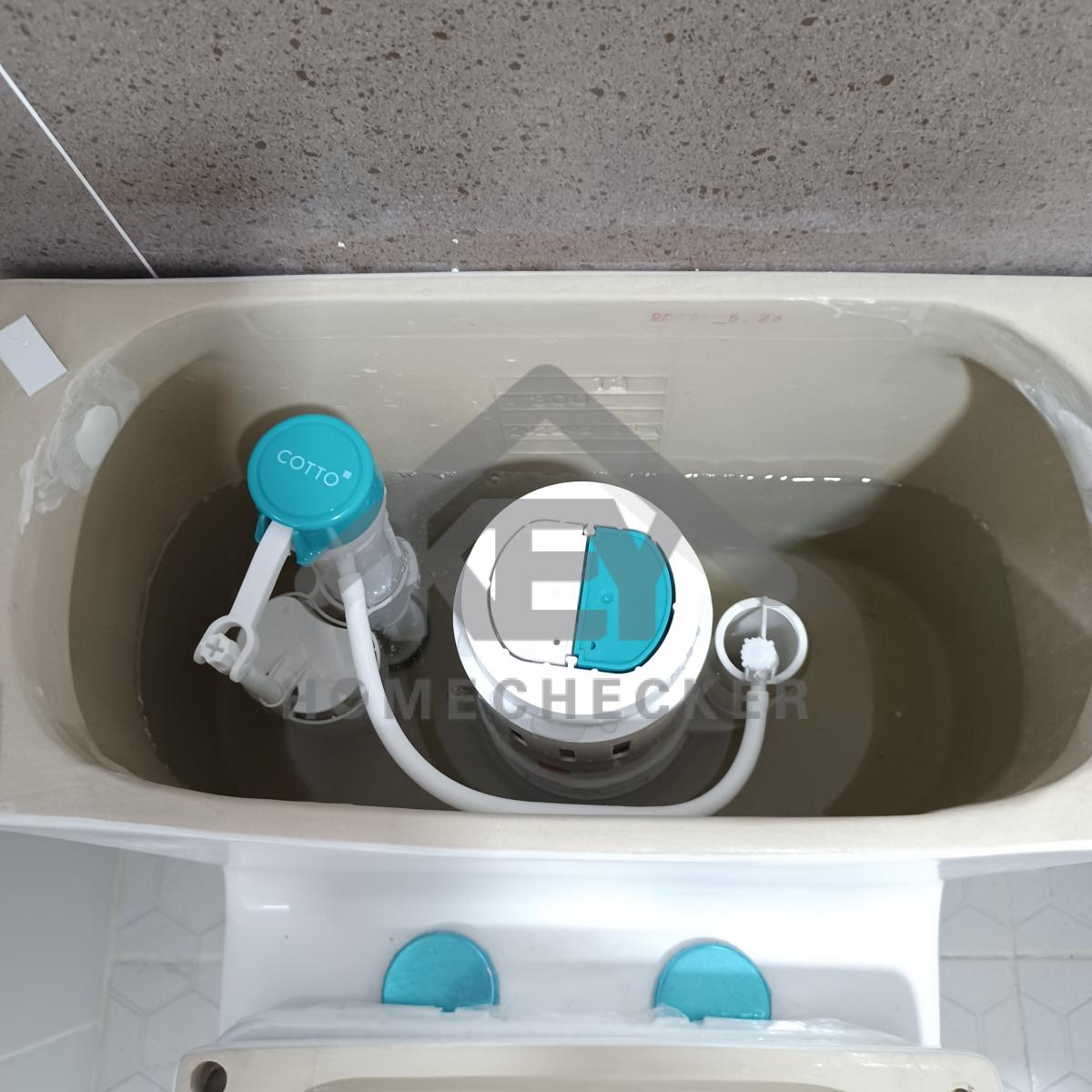

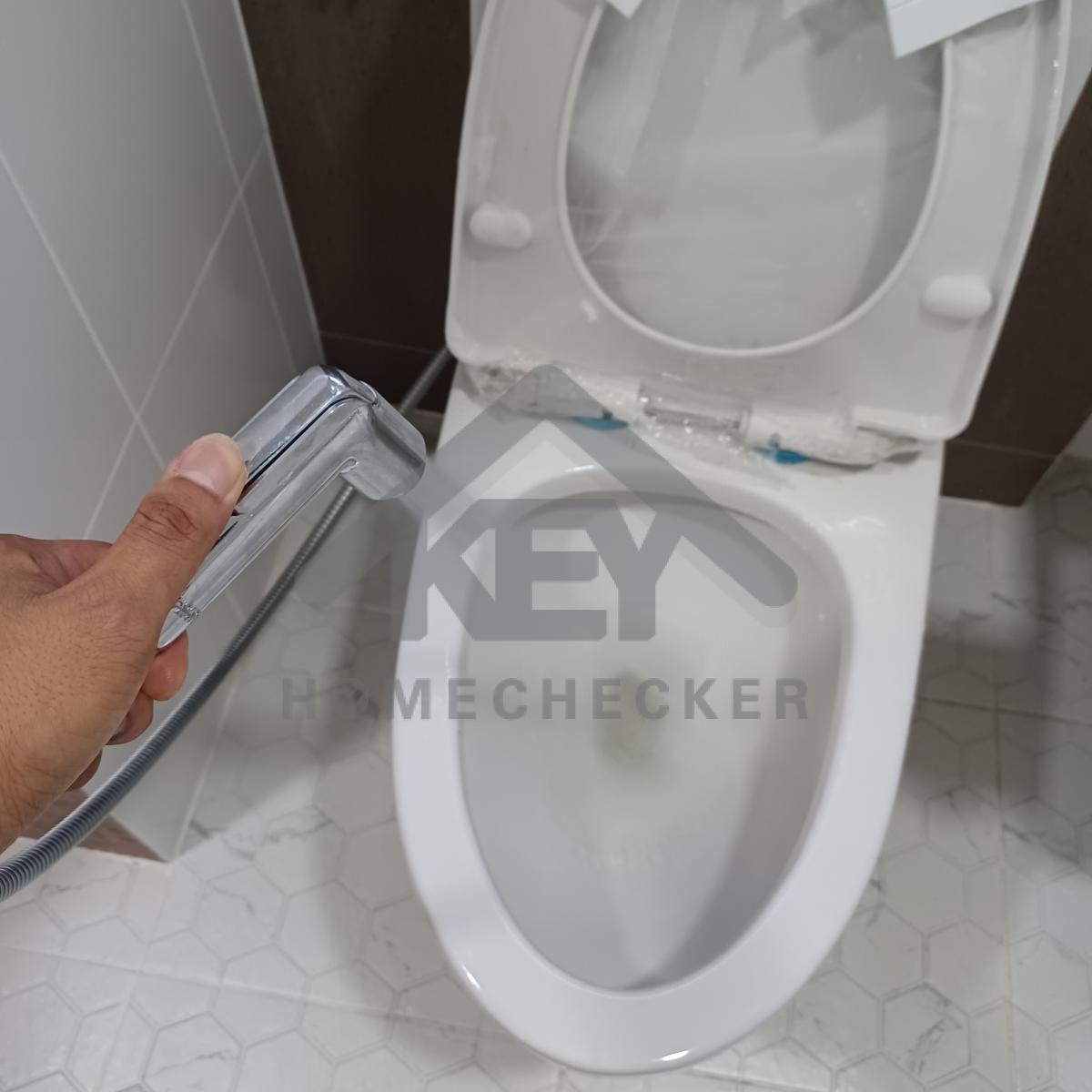

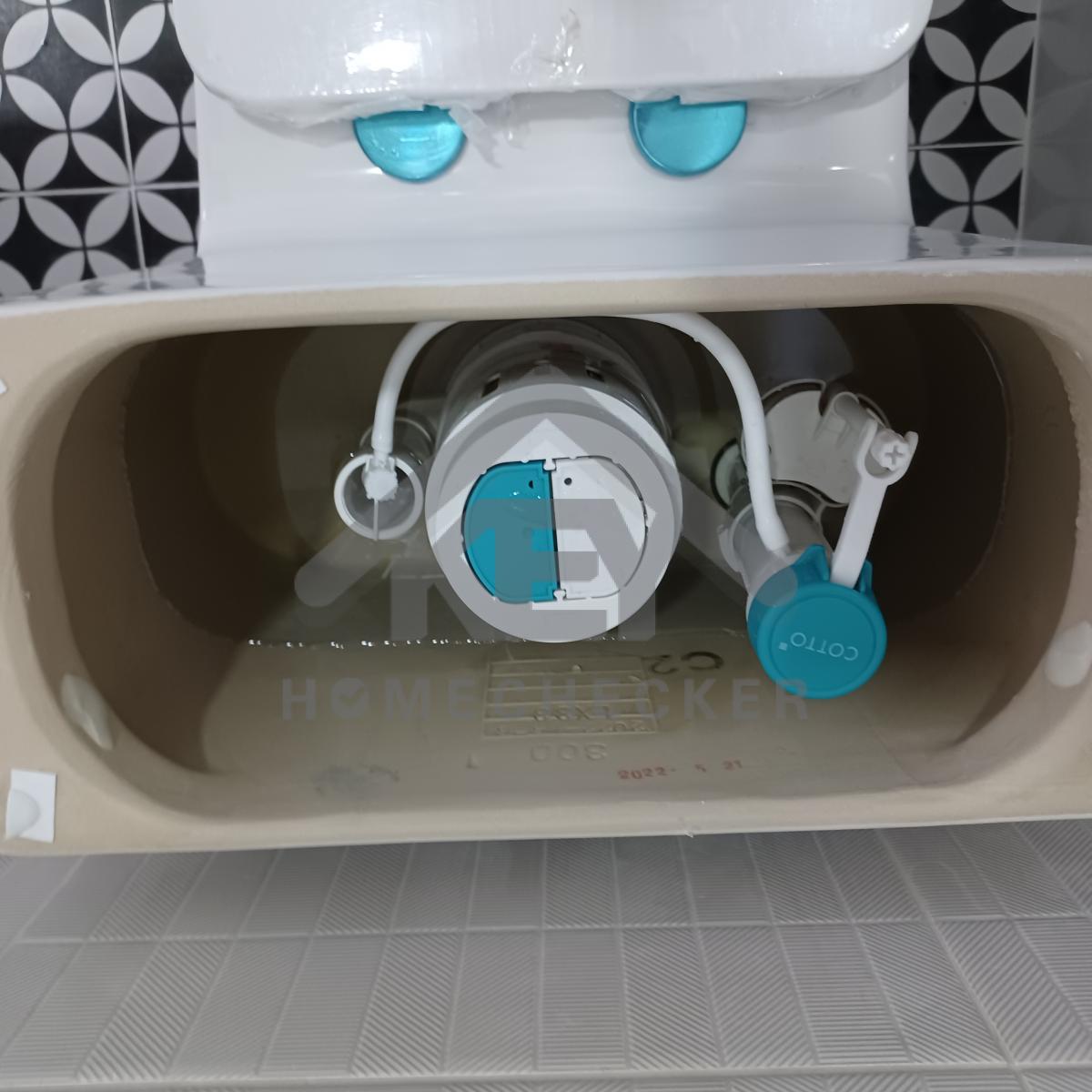

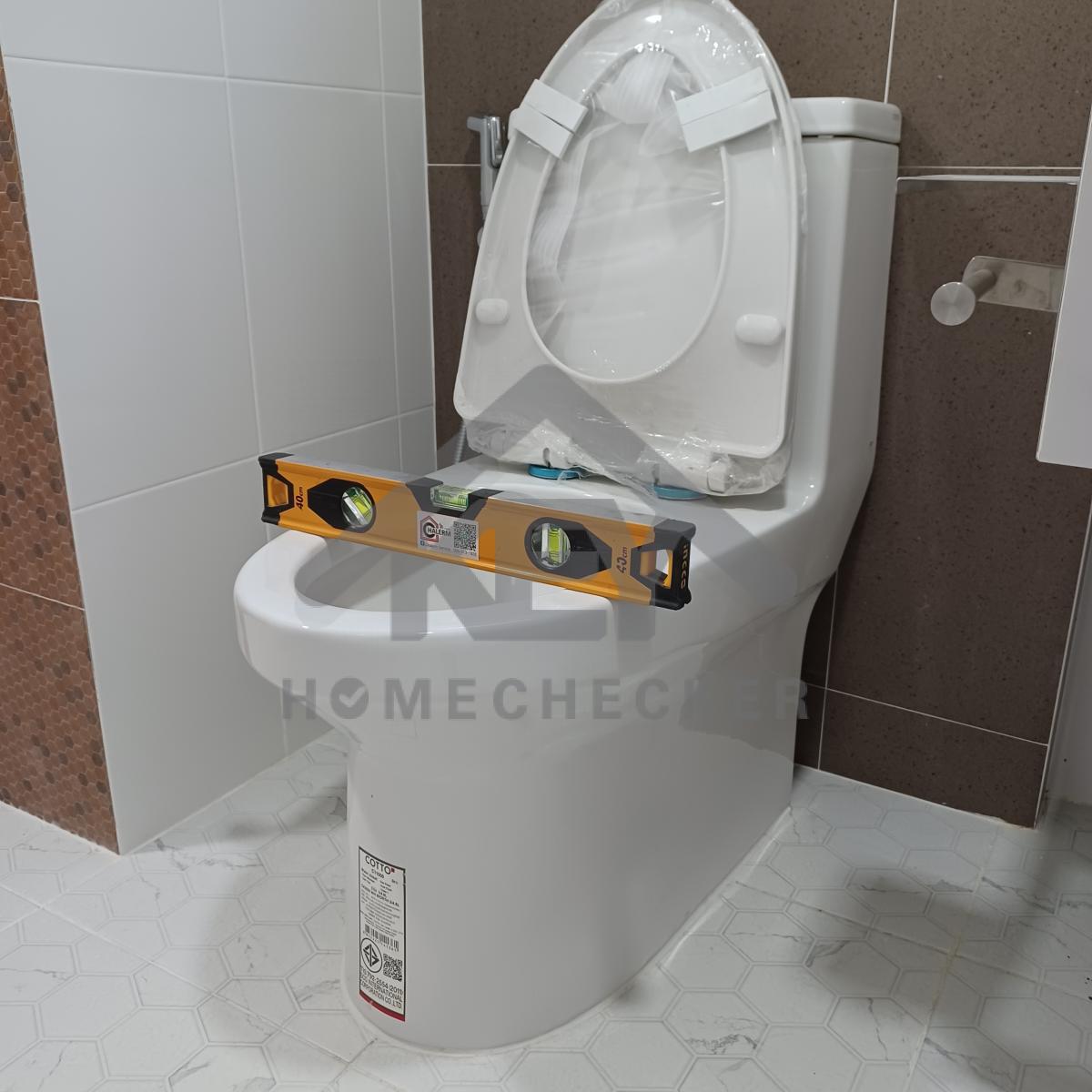

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

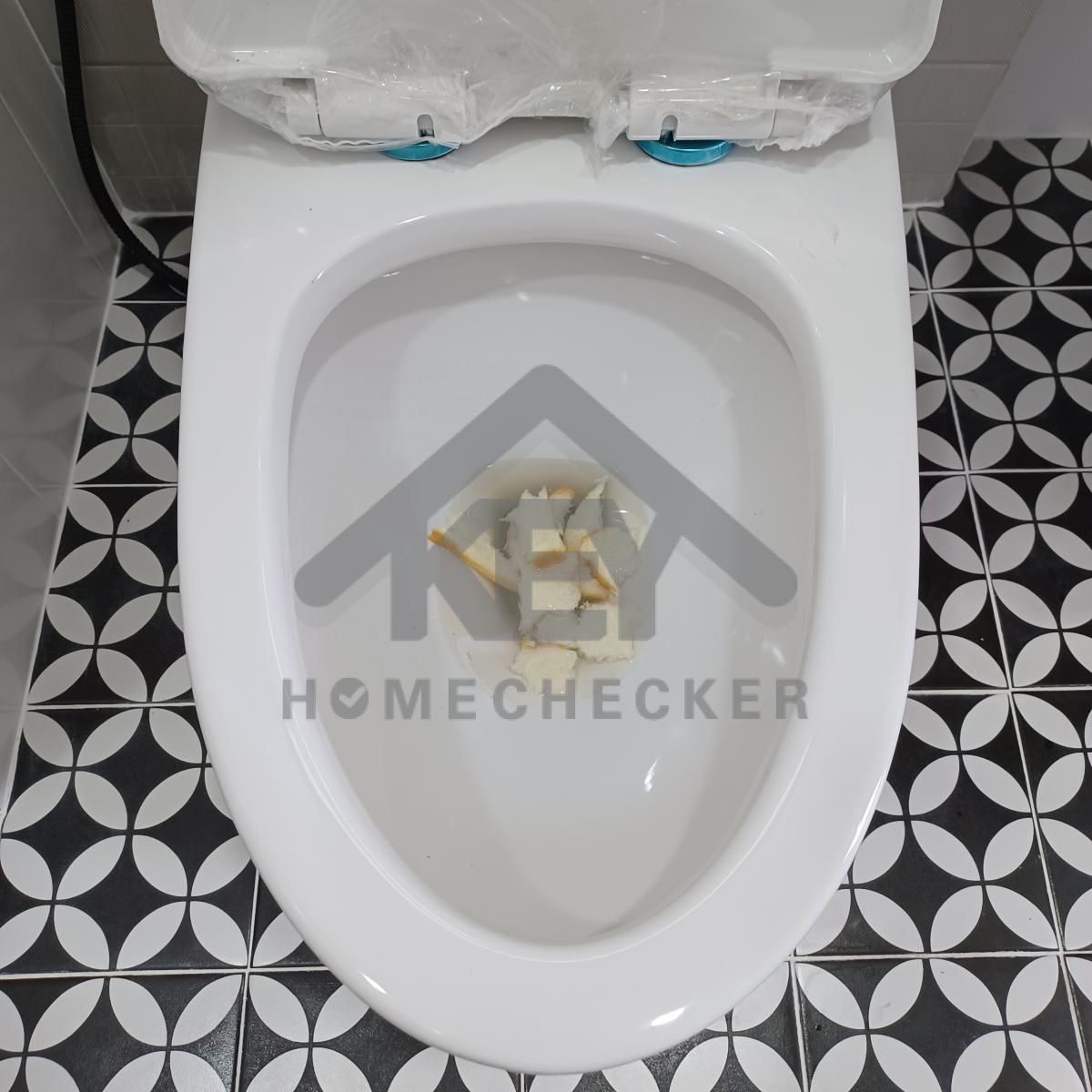

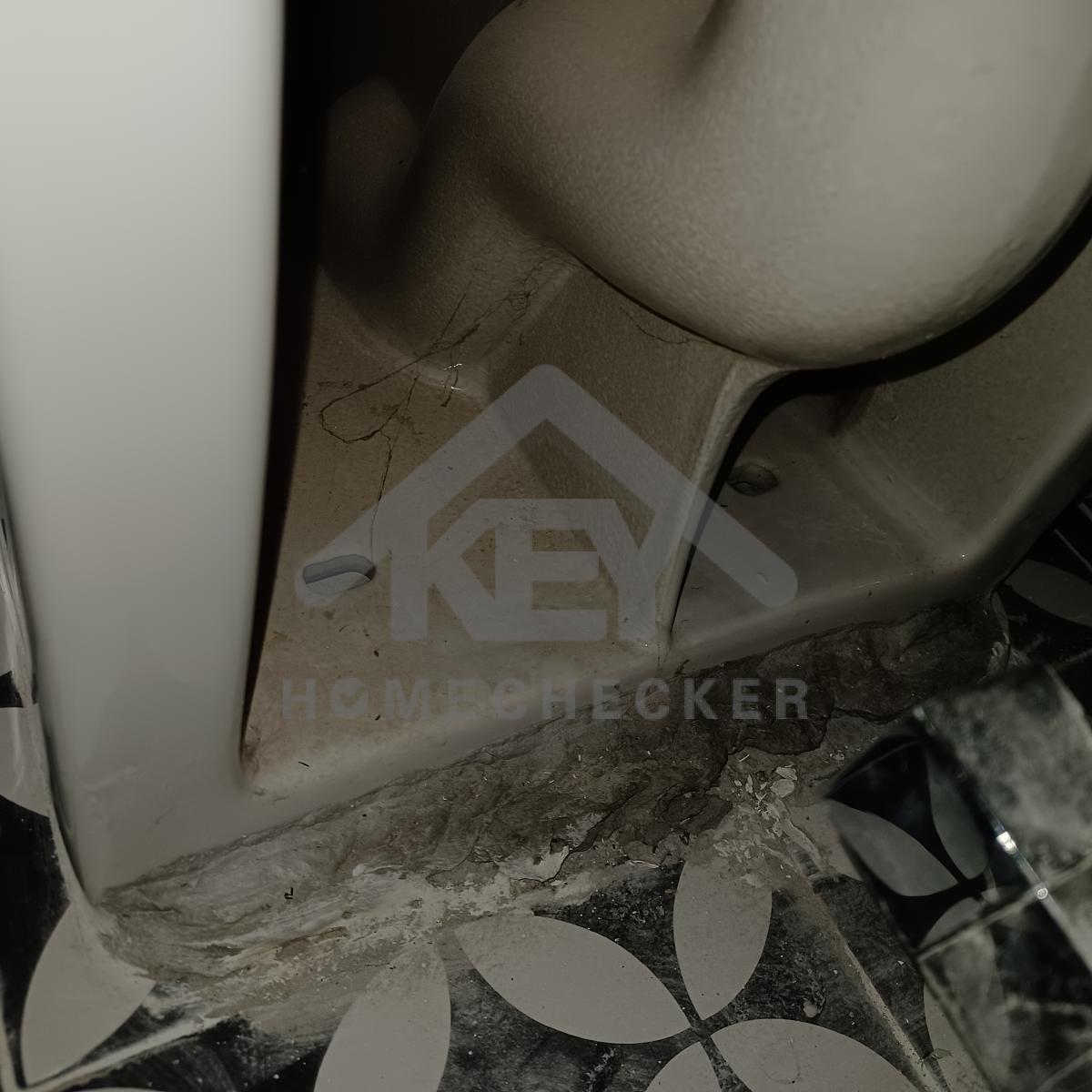

แก้ไข เก็บงานปิดรูหลังโถสุขภัณฑ์ให้เรียบร้อย
งานเรียบร้อยดี
แนะใช้แบบดักกลิ่นดักแมลง
งานเรียบร้อยดี
แนะใช้แบบดักกลิ่นดักแมลง

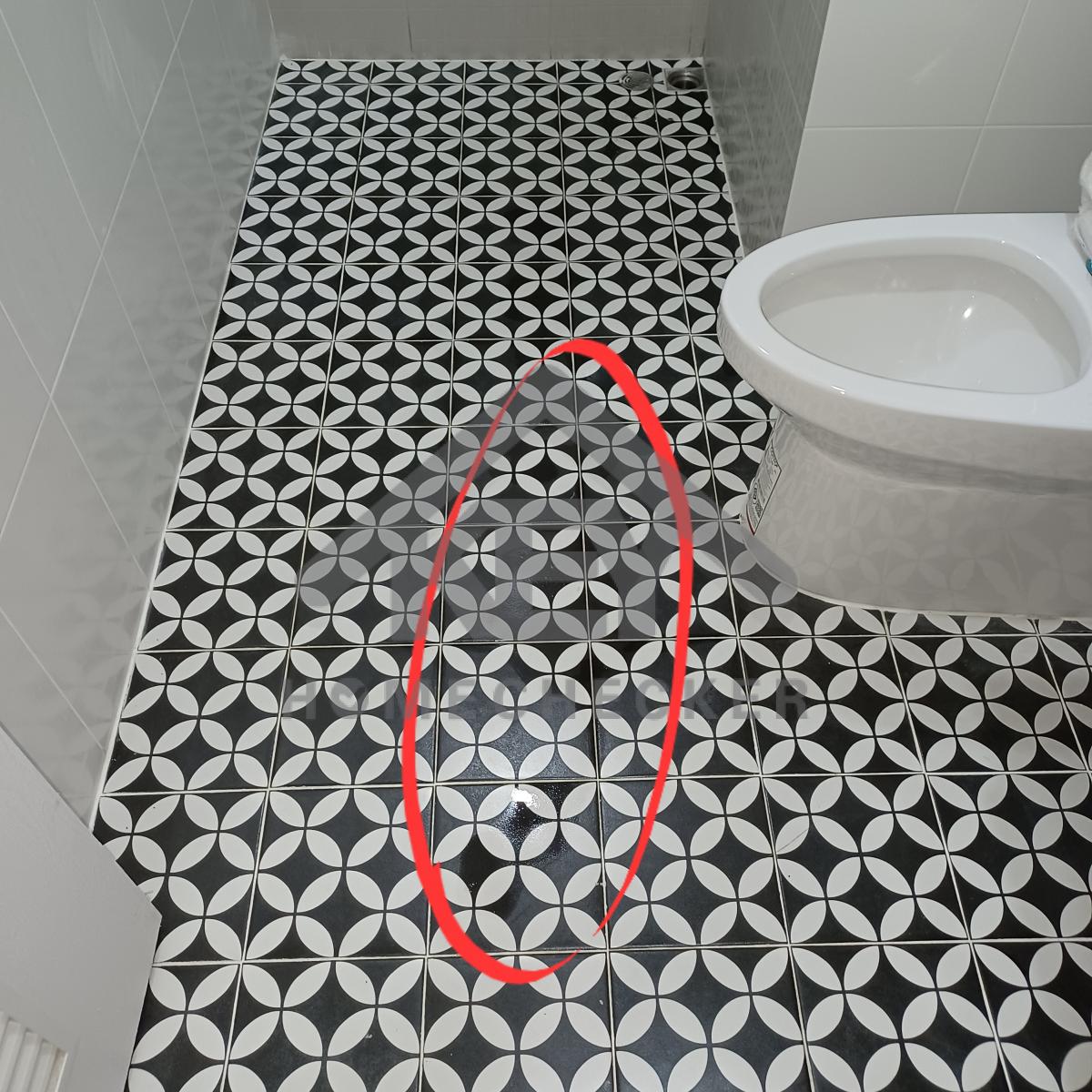

แก้ไข ขอบกระเบื้องบิ่นแตก
แก้ไข ขอบกระเบื้องบิ่นแตก

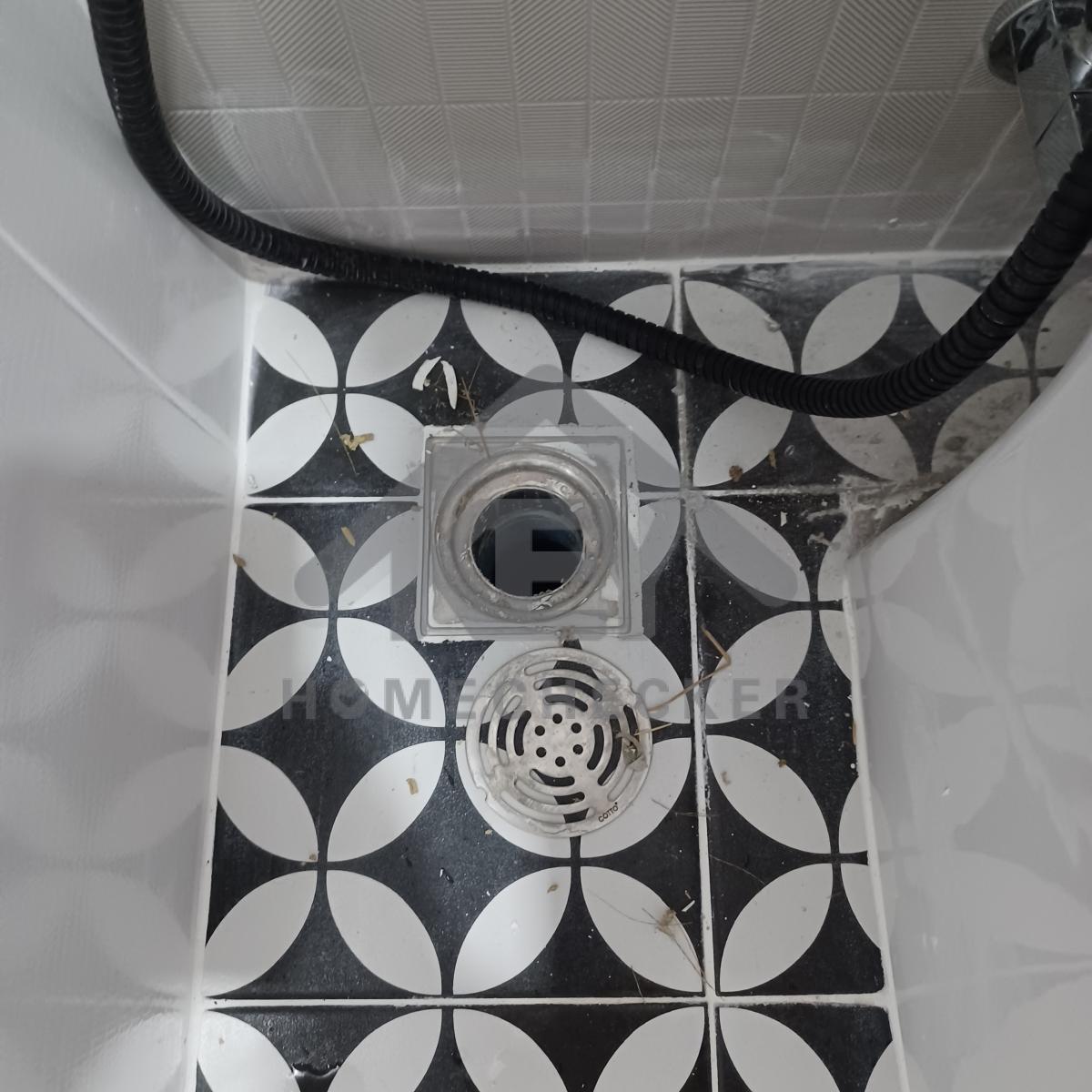

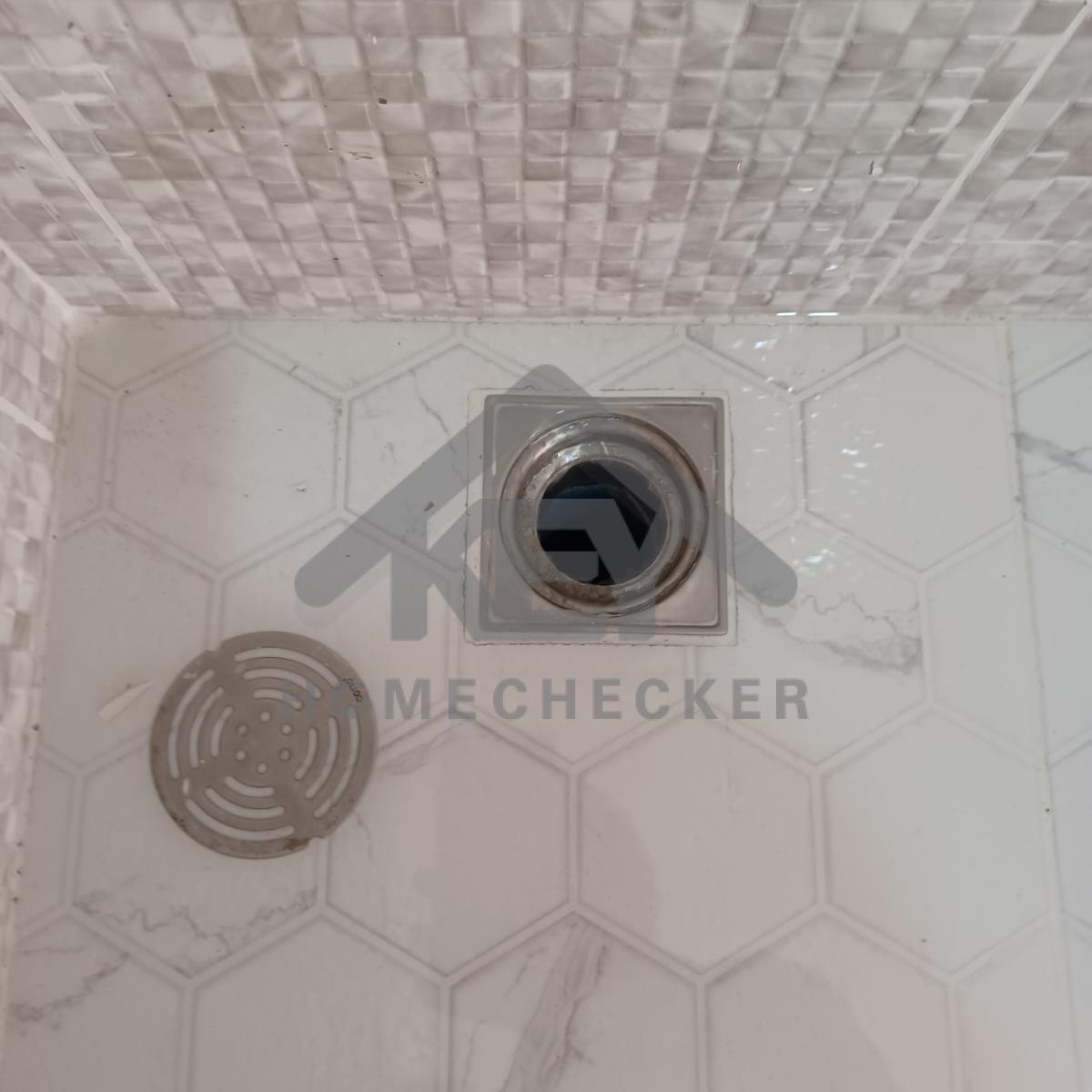

แก้ไข เก็บงานยาแนวให้เรียบร้อย

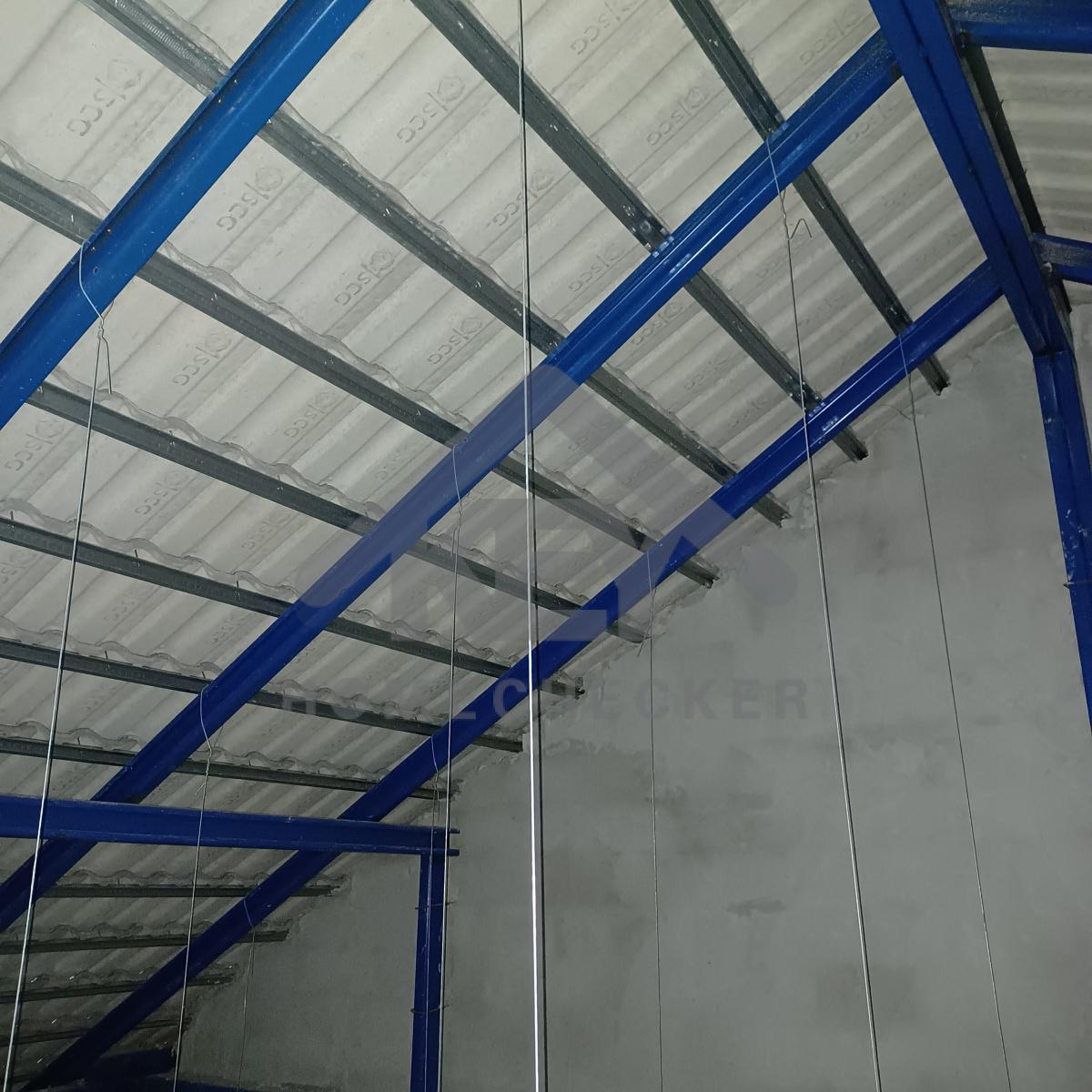

10. งานชั้นลอย

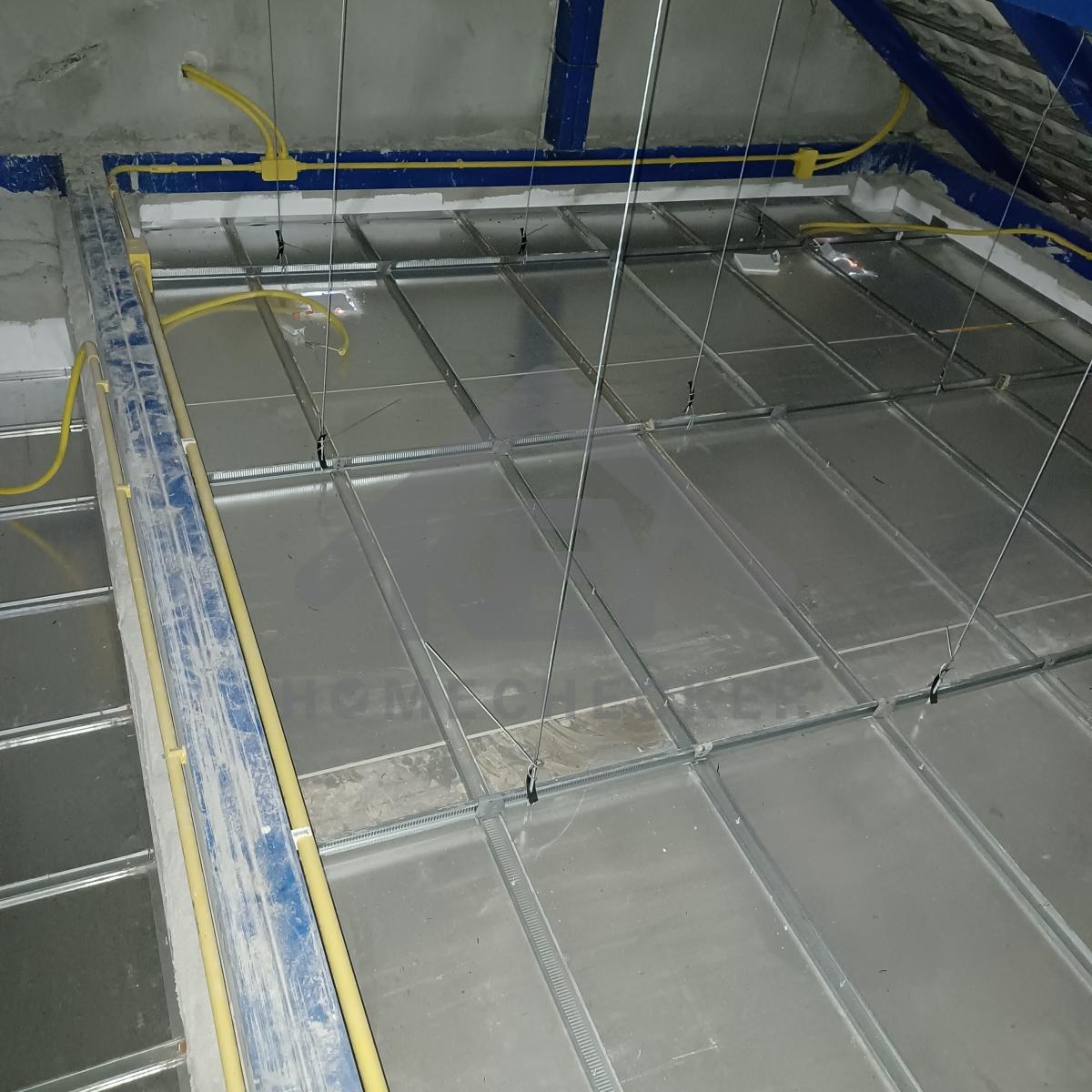

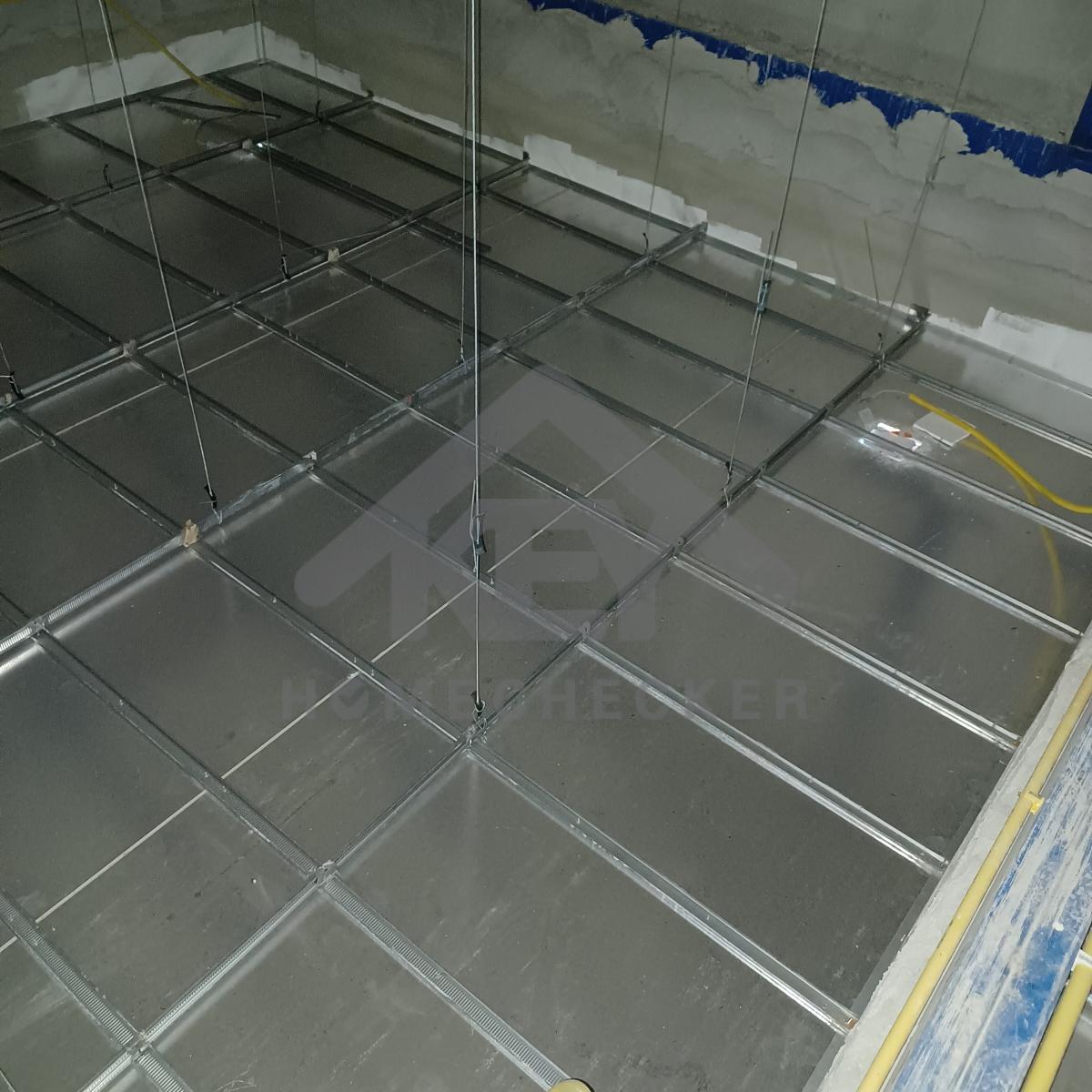

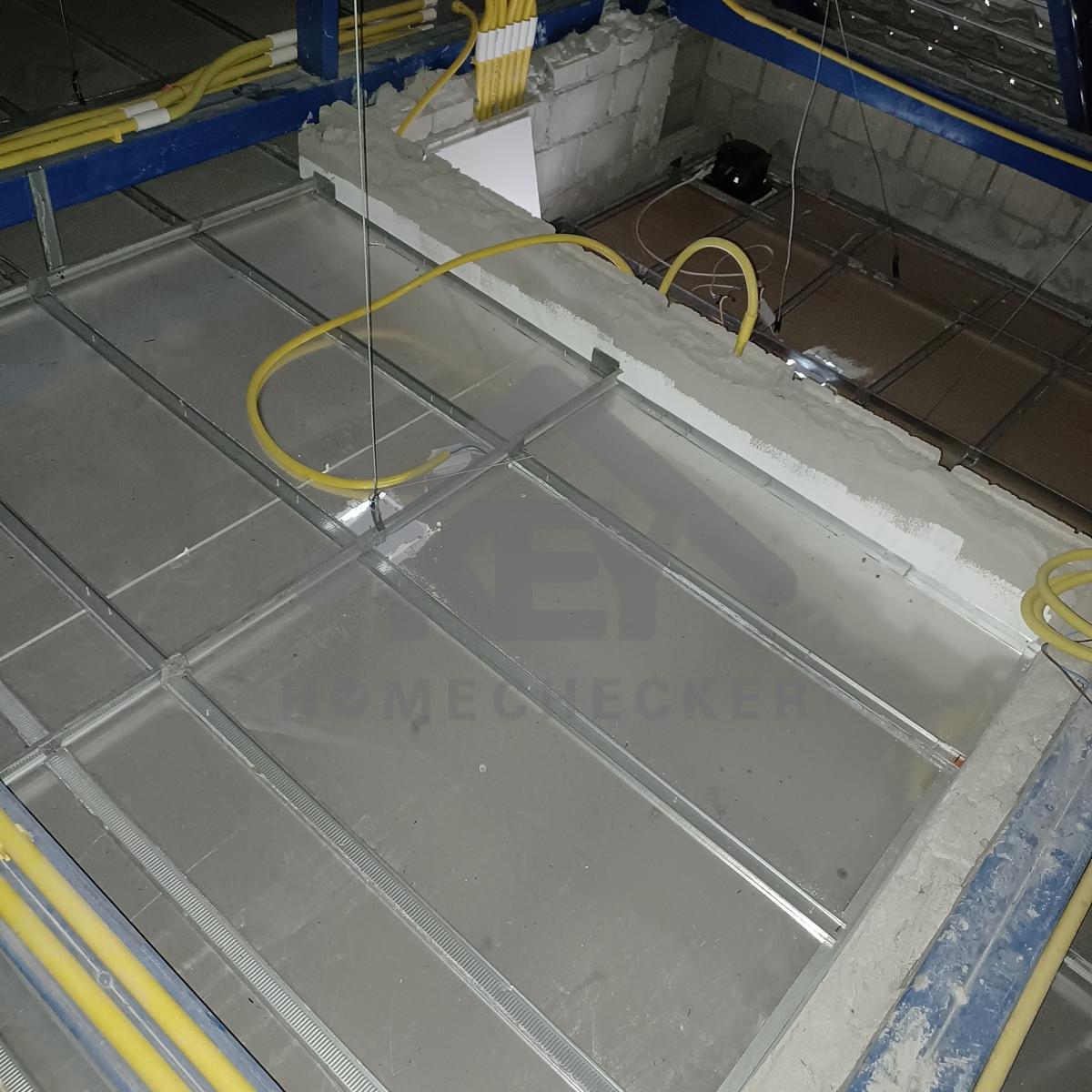

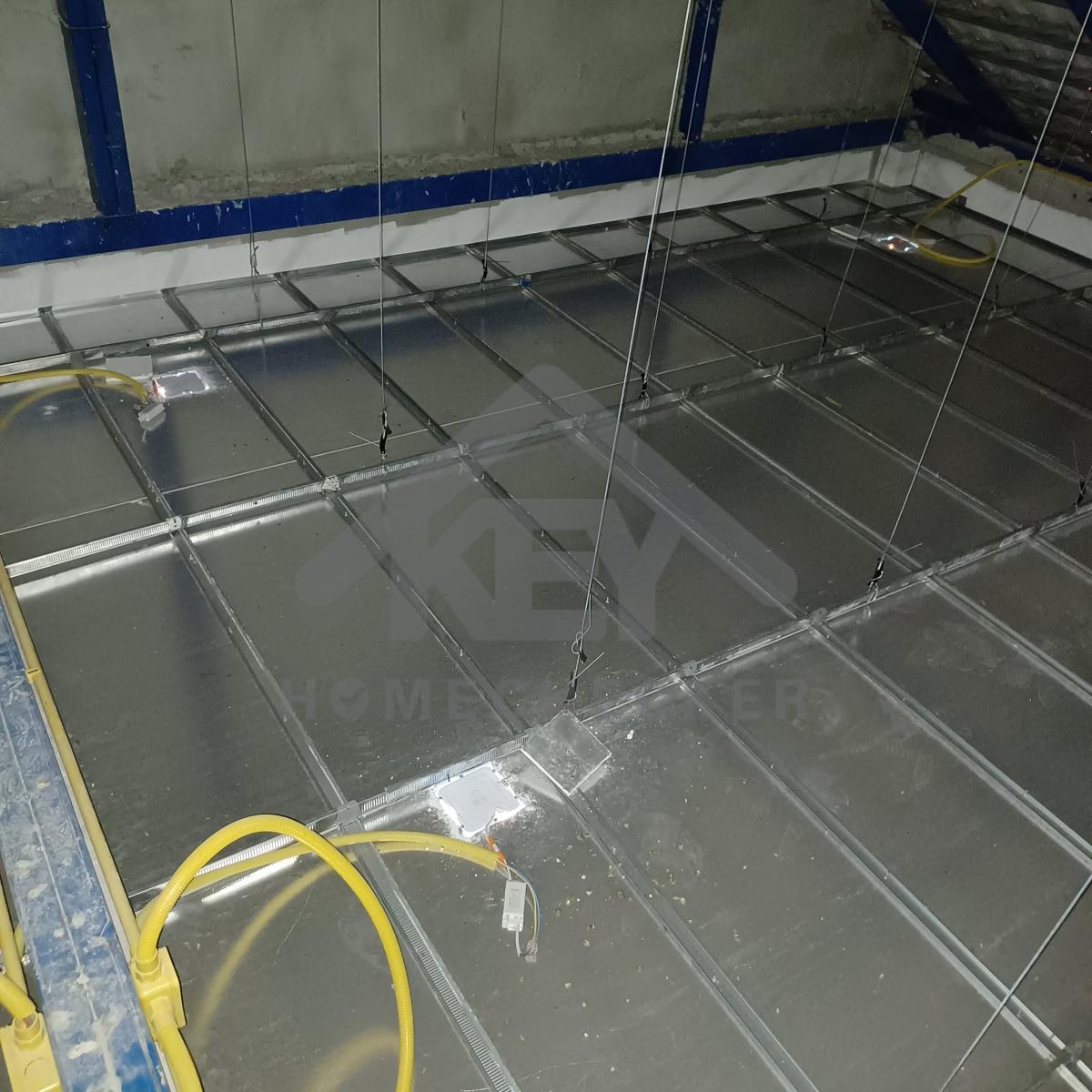

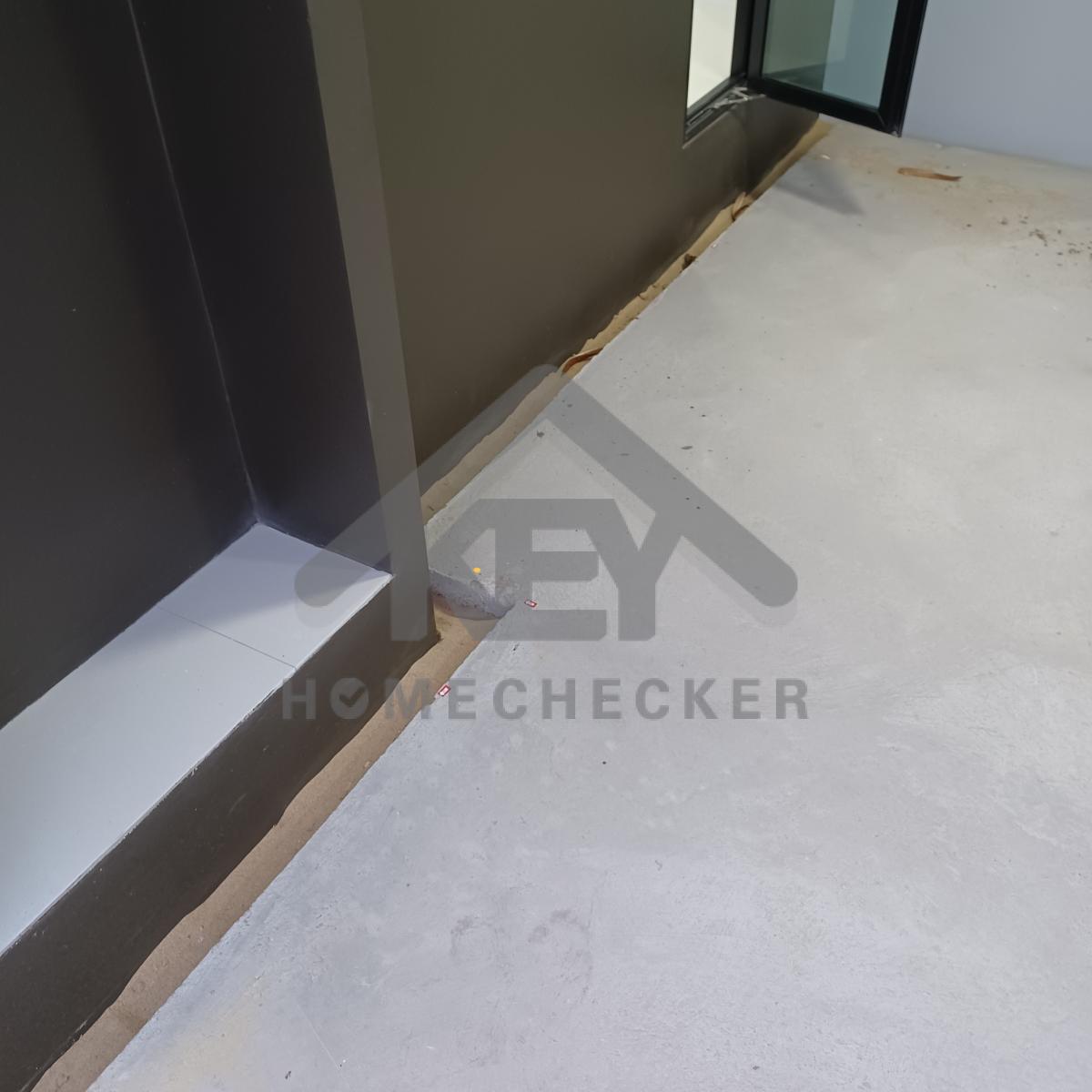

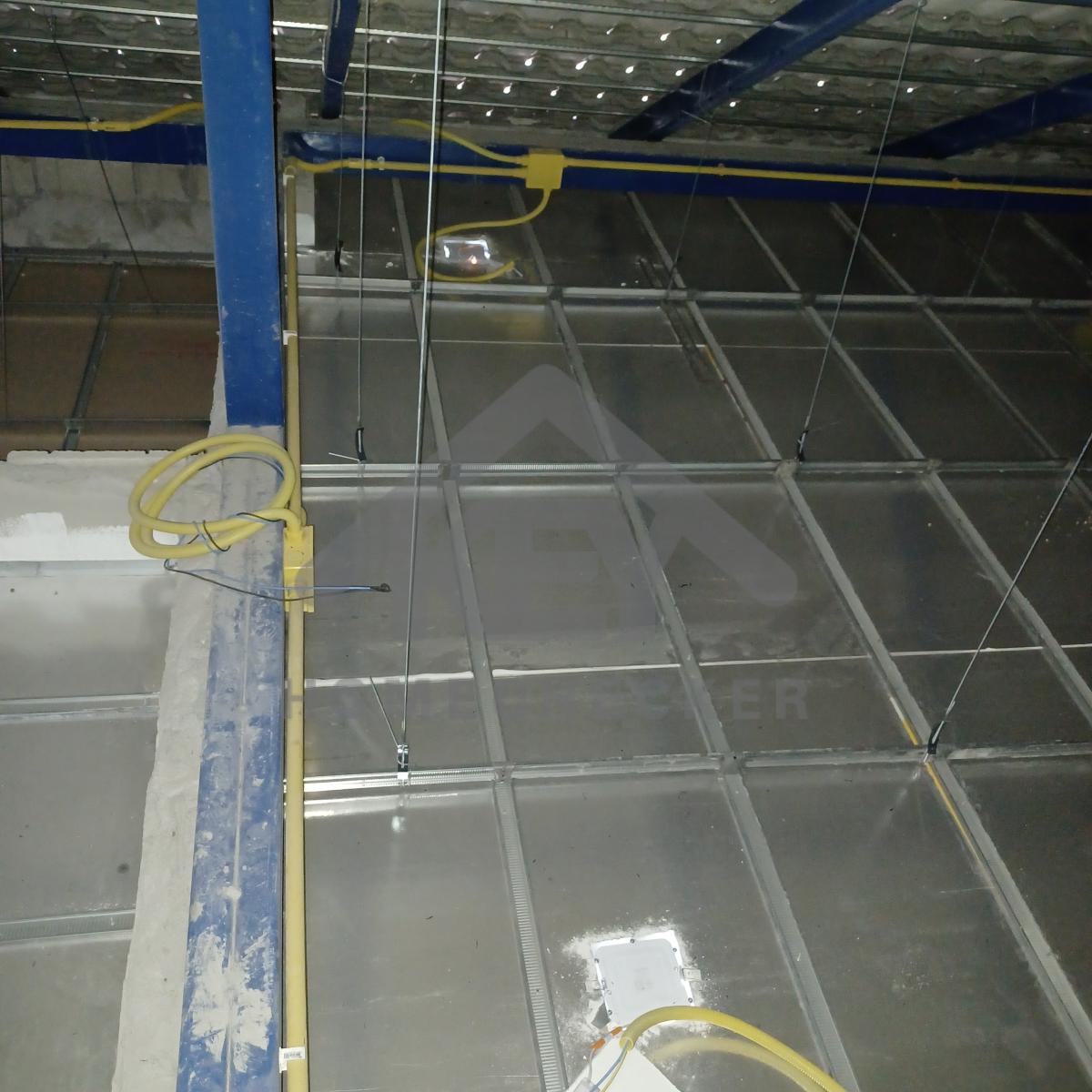

แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย

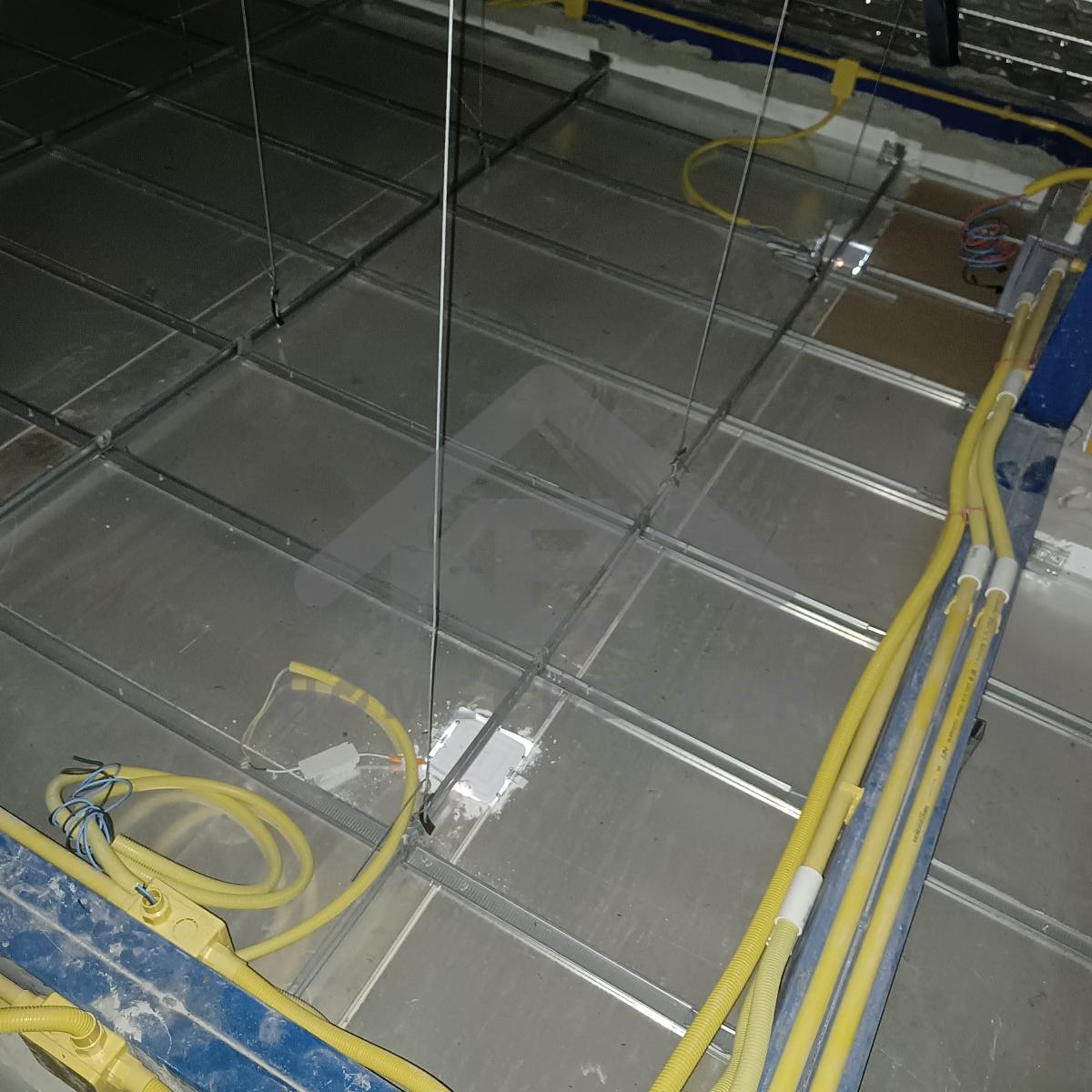

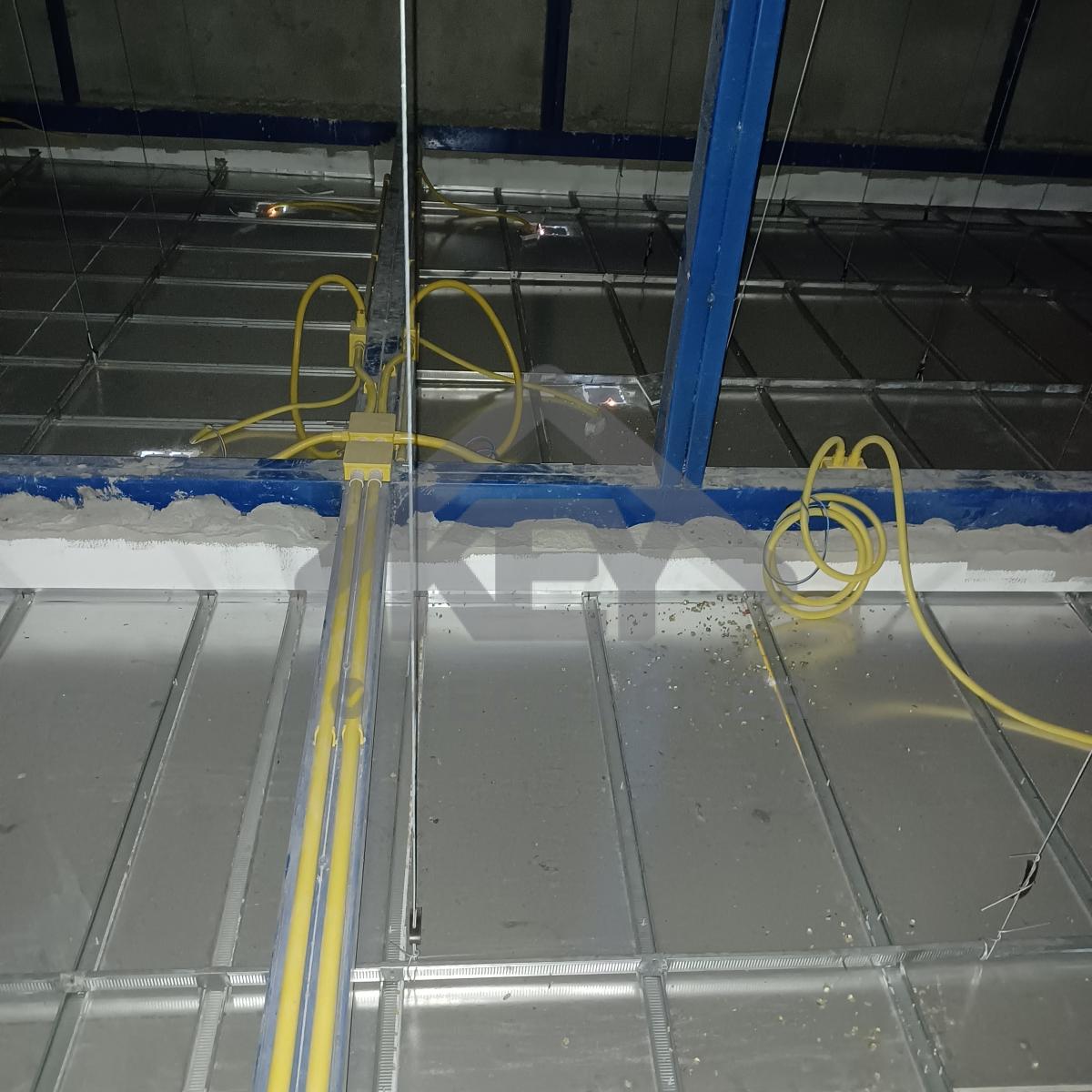

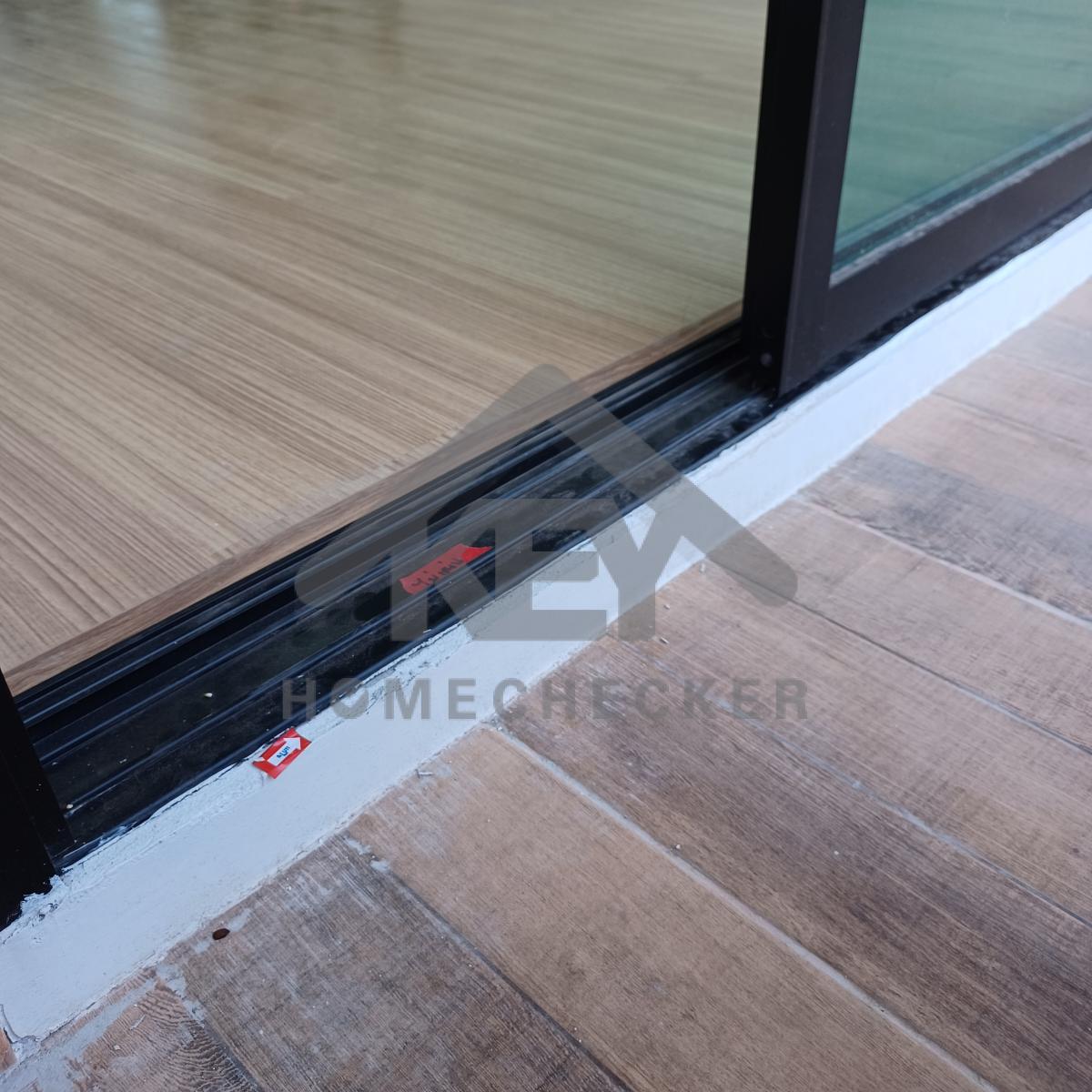

แก้ไข ติดตั้งรางประตูเลื่อนให้แน่นหนา
* แนะนำใช้ตะแกรงน้ำทิ้งสำหรับระเบียงเพื่อป้องกันการอุดตัน

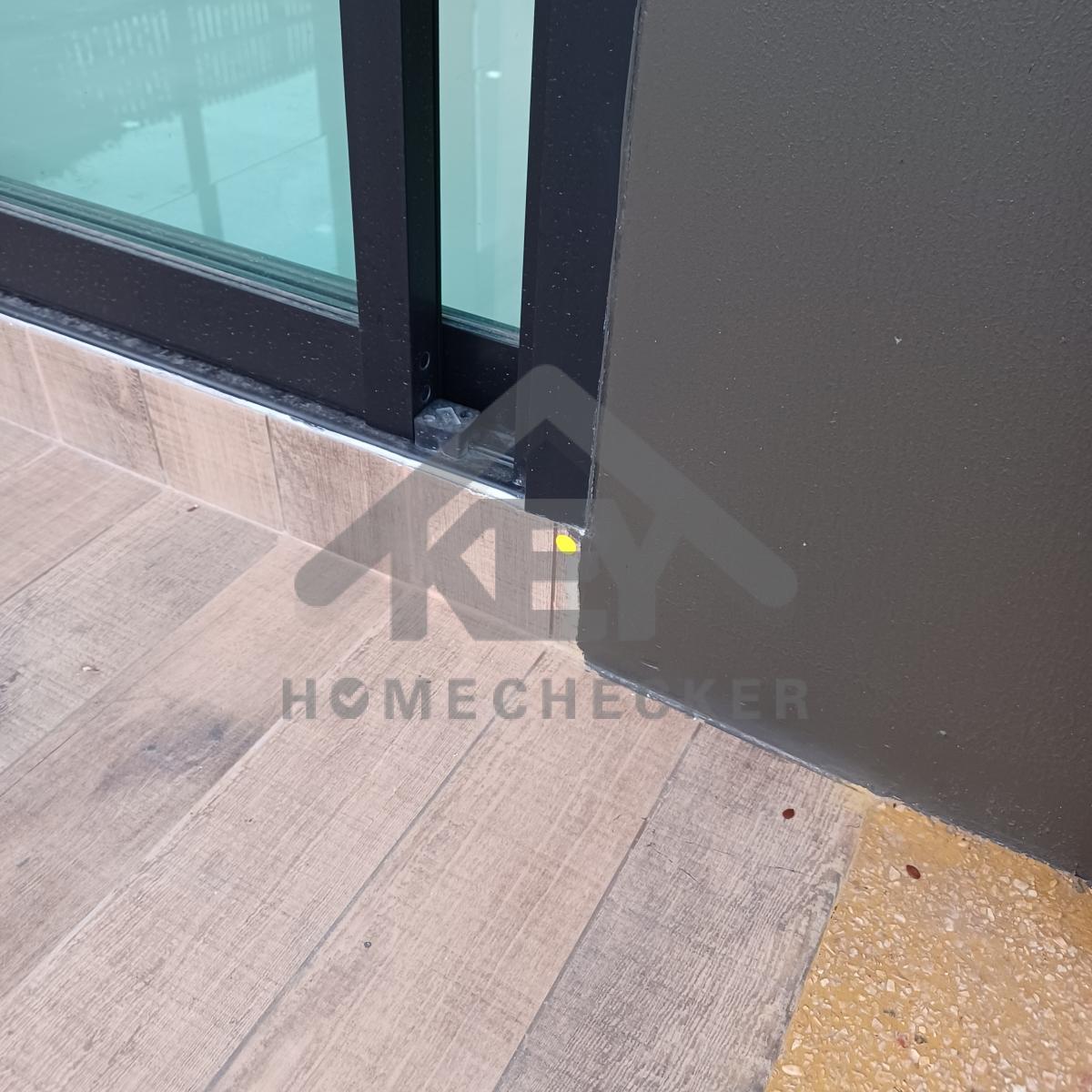

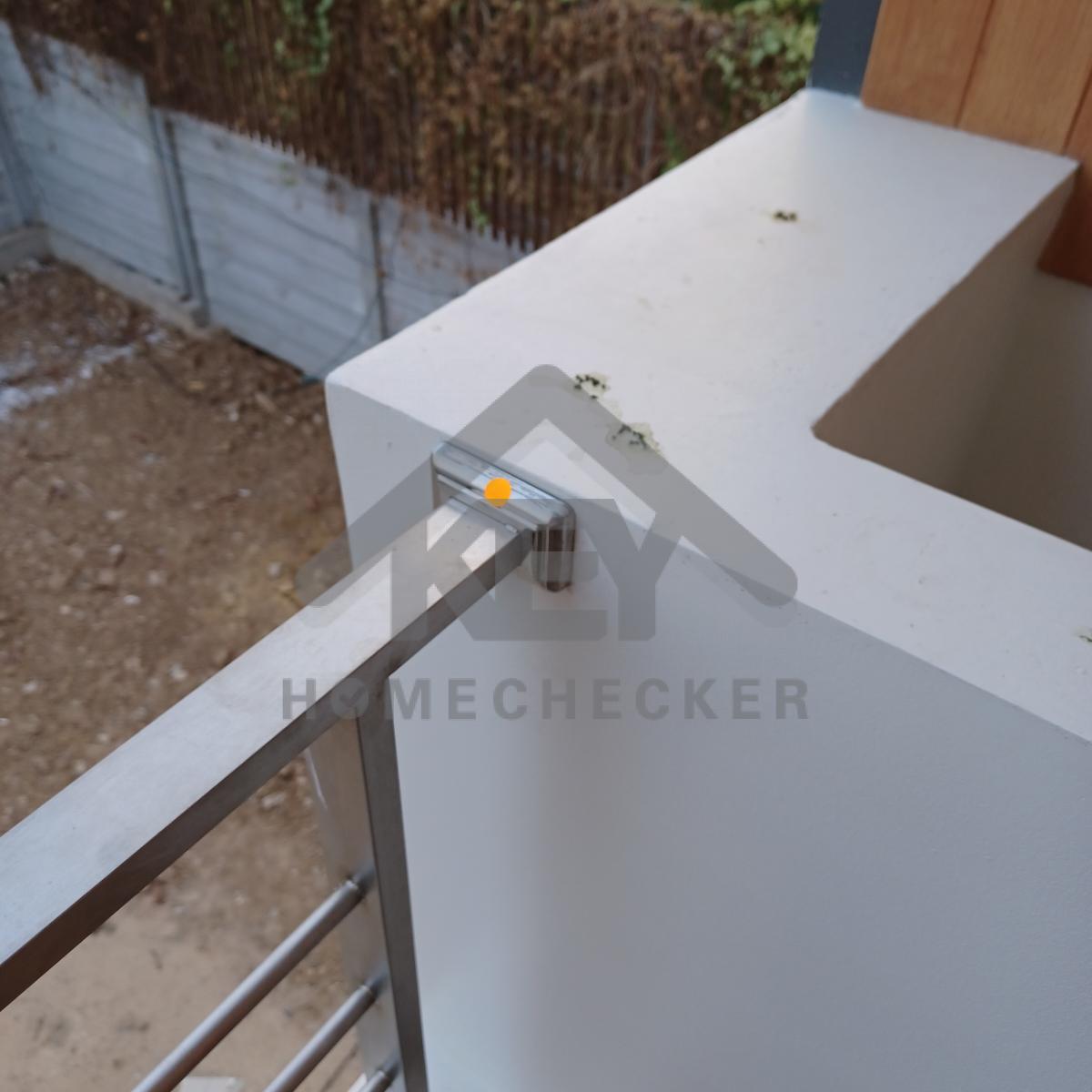

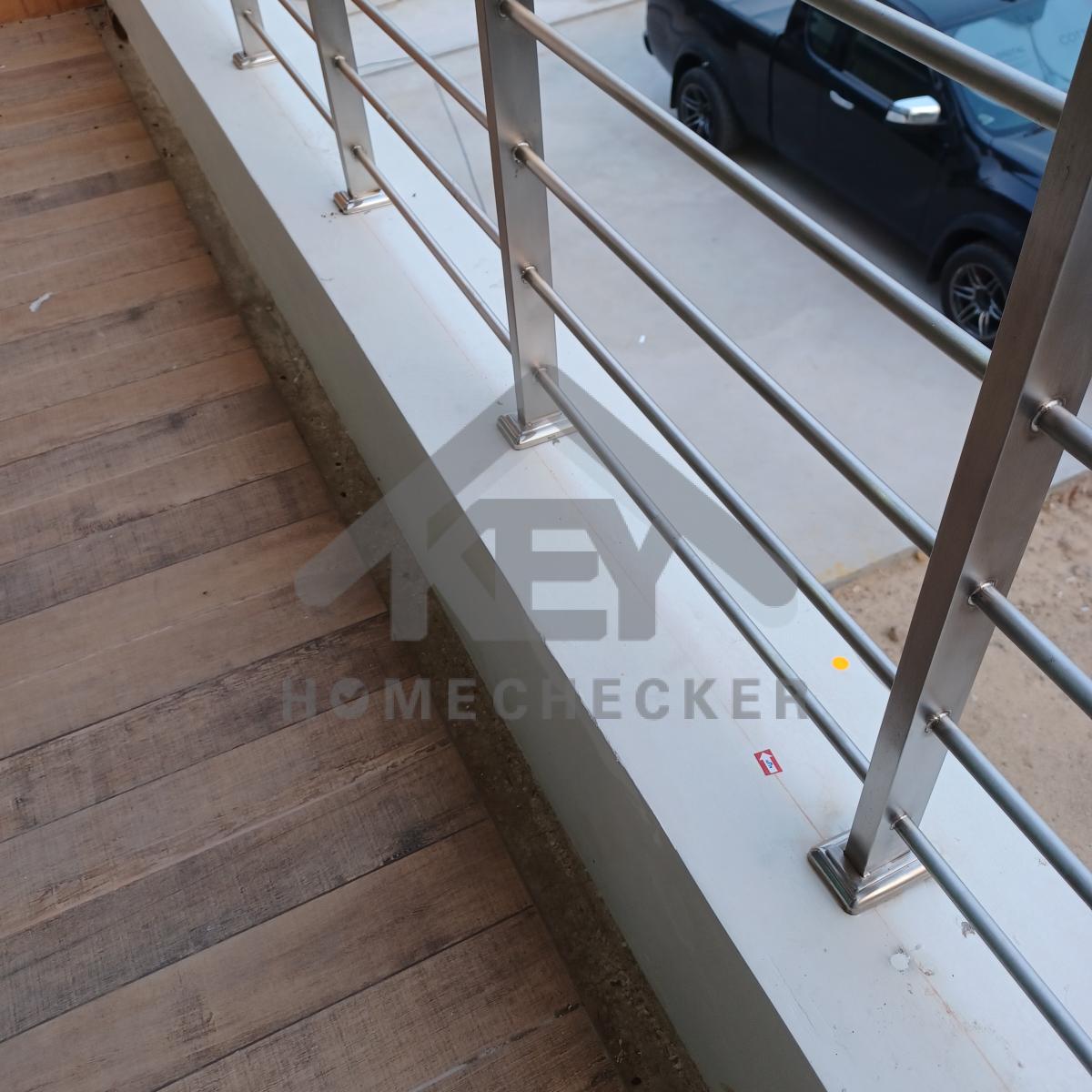

แก้ไข ติดตั้งราวระเบียงให้แน่นหนา
แก้ไข เก็บงานเก็บสีให้เรียบร้อย
แก้ไข เก็บงานเก็บสีให้เรียบร้อย
11. งานห้องนอนชั้น 2 (1)
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย

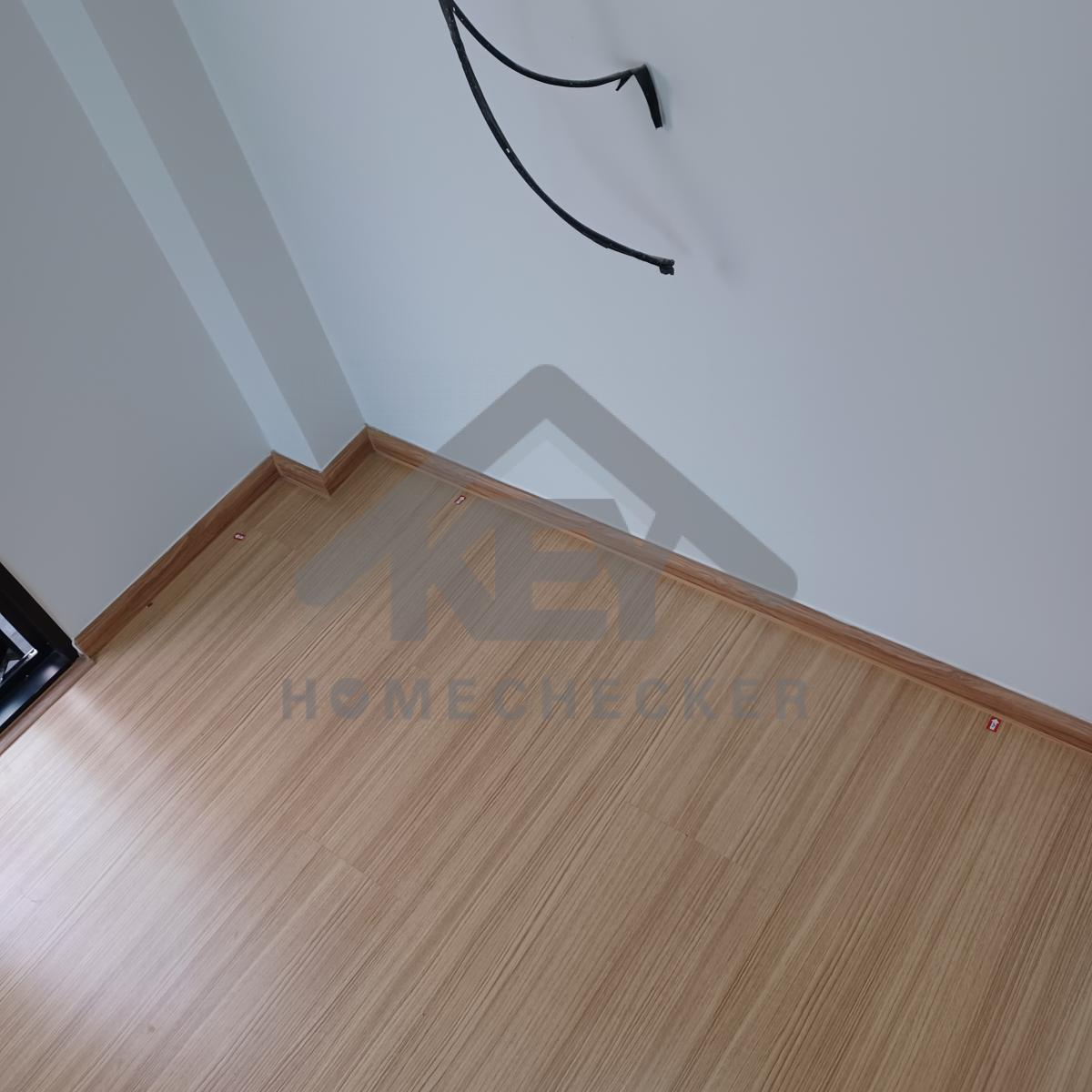

แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
12. งานห้องนอนชั้น 2 (2)

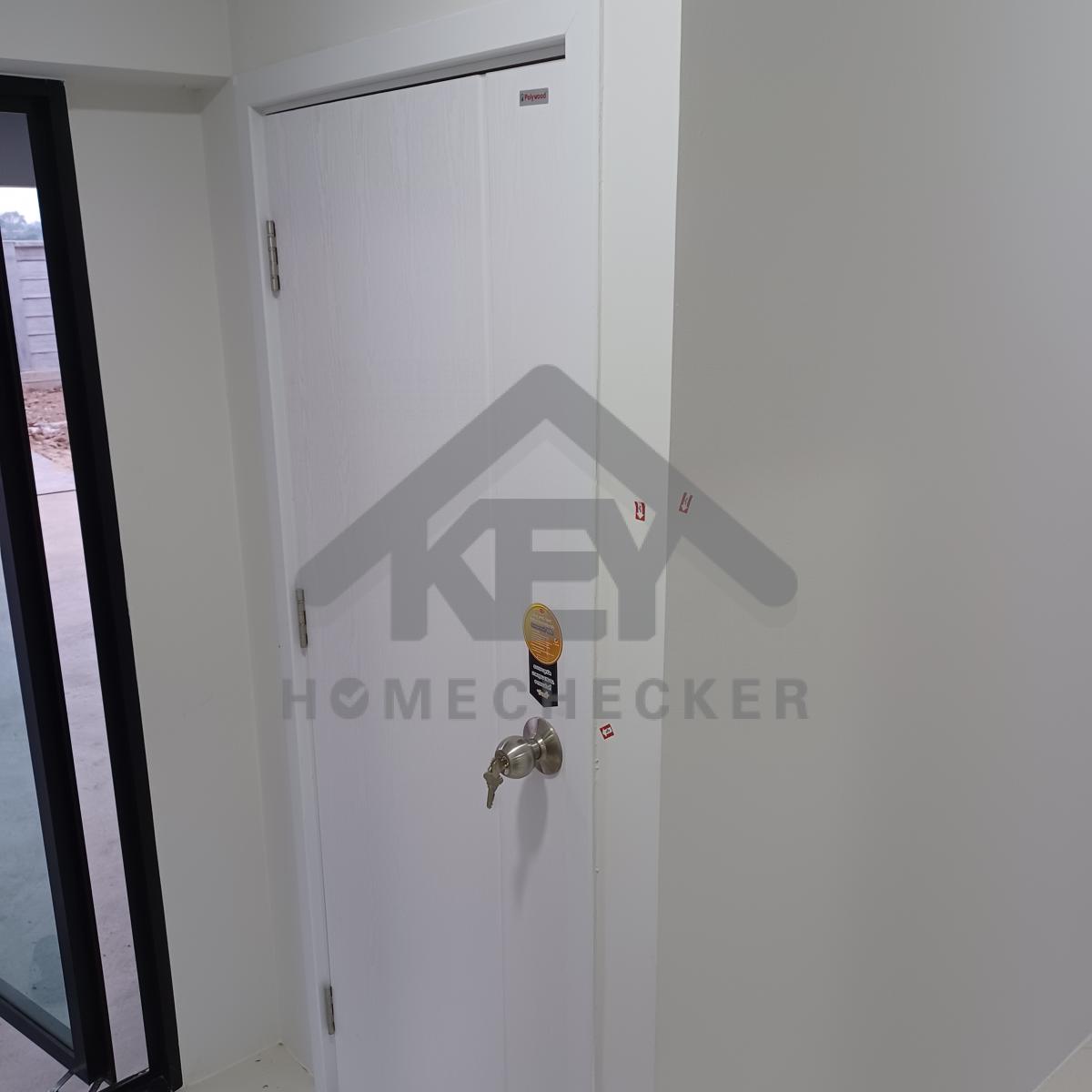

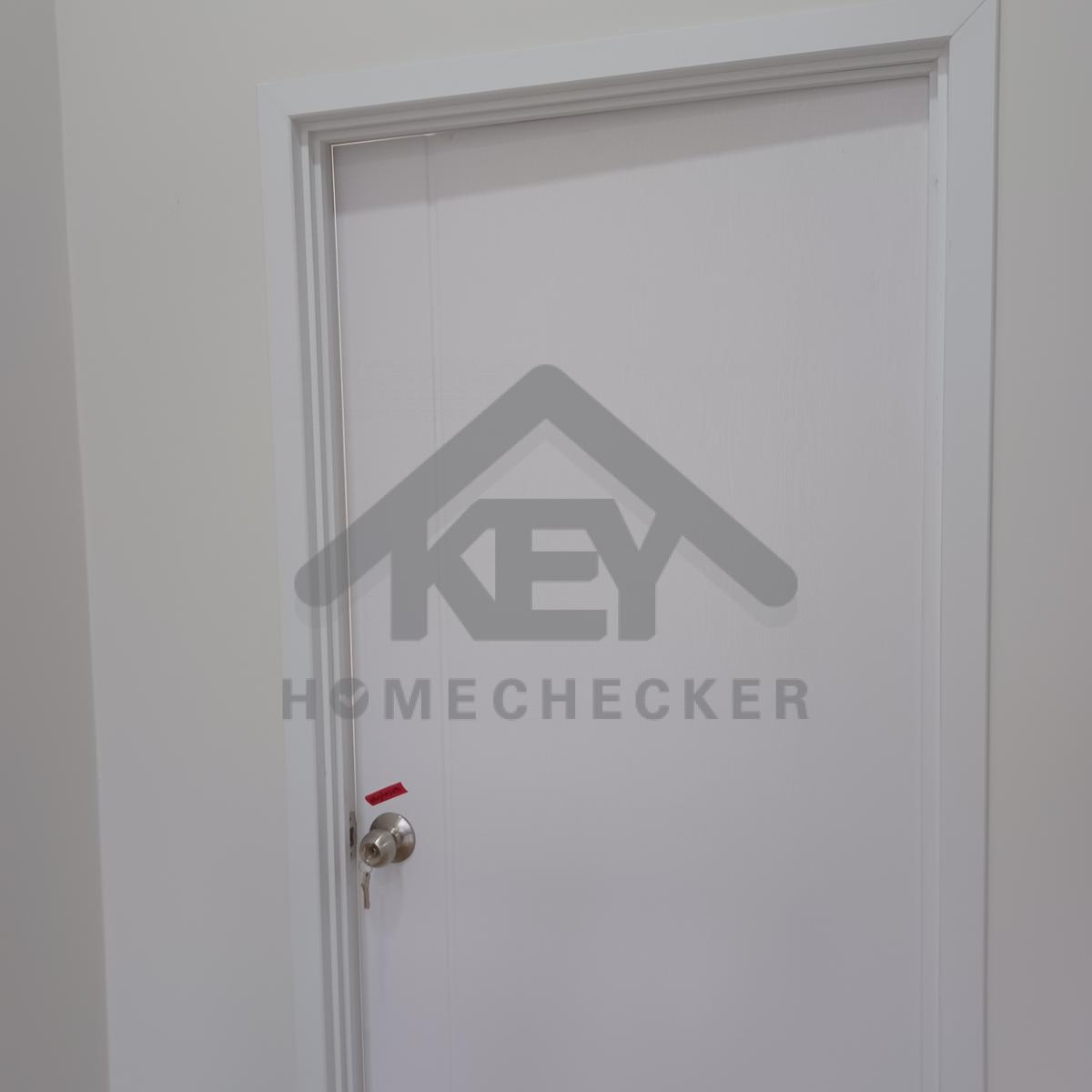

แก้ไข บานประตูติดขอบวงกบ เปิดปิดไม่สะดวก
แก้ไข ทำความสะอาดเก็บงานเก็บสีประตูให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย

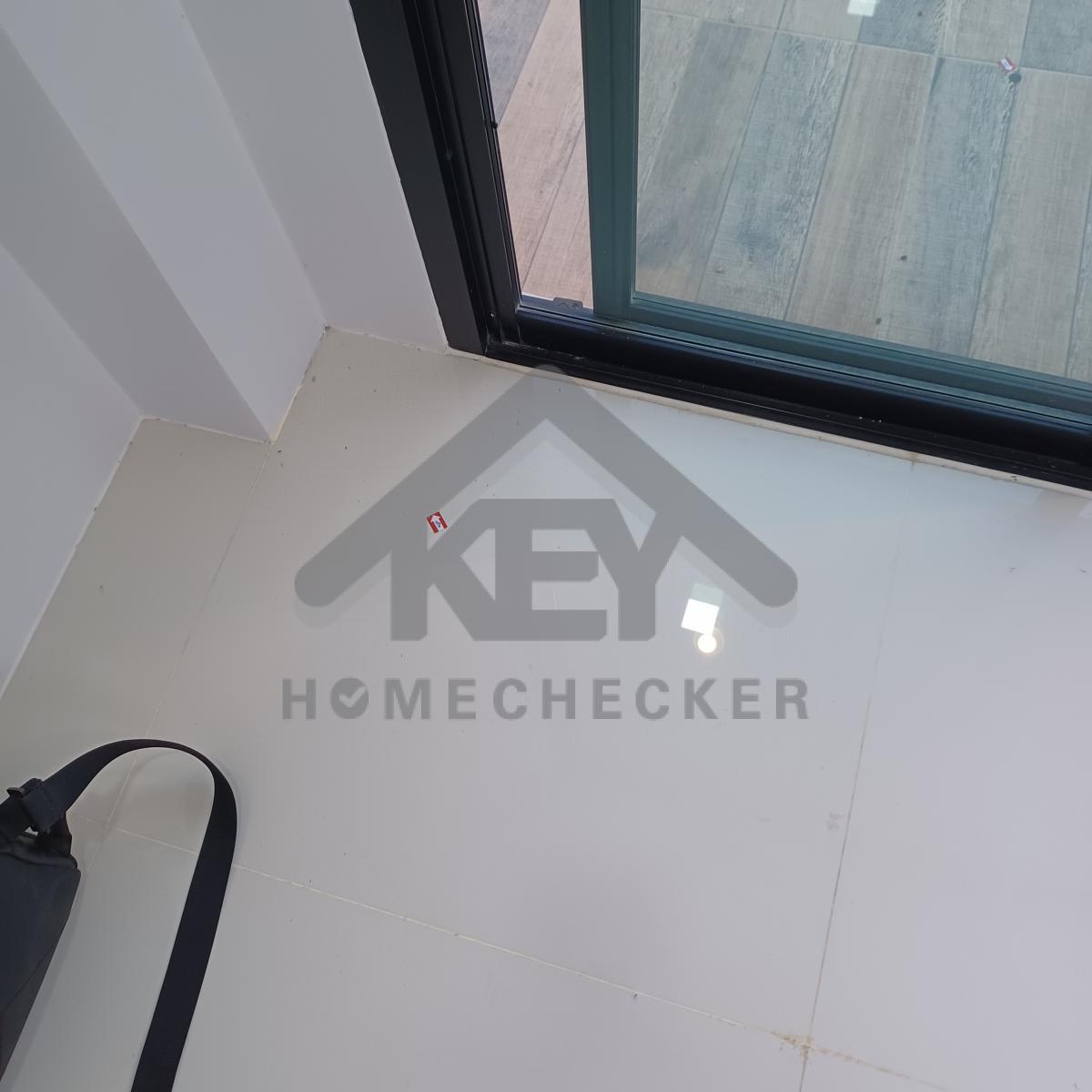

แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย

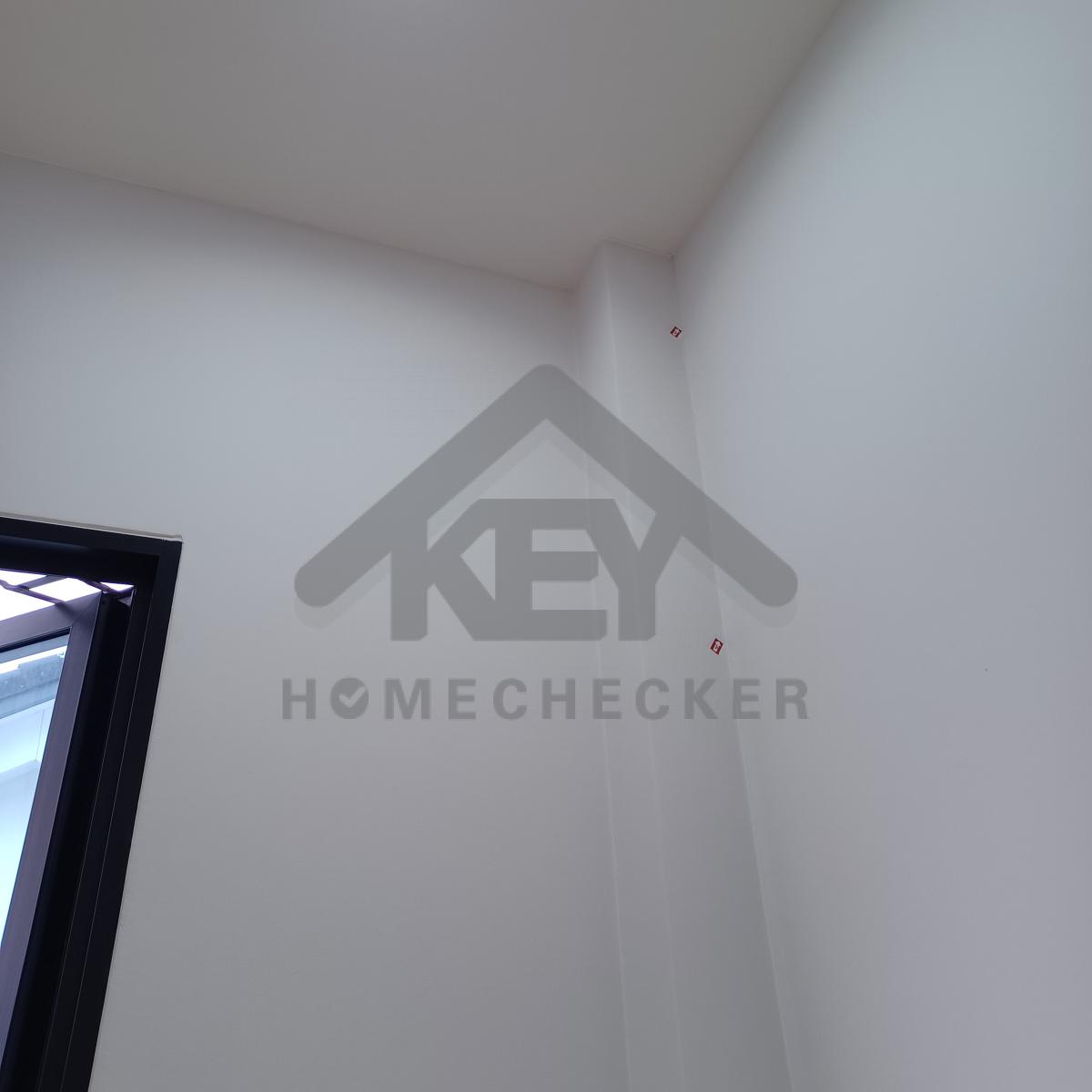

13. งานห้องนอนชั้น 2 (3)
แก้ไข บานประตูติดขอบวงกบ เปิดปิดไม่สะดวก
แก้ไข เก็บรอยเก็บสีให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย

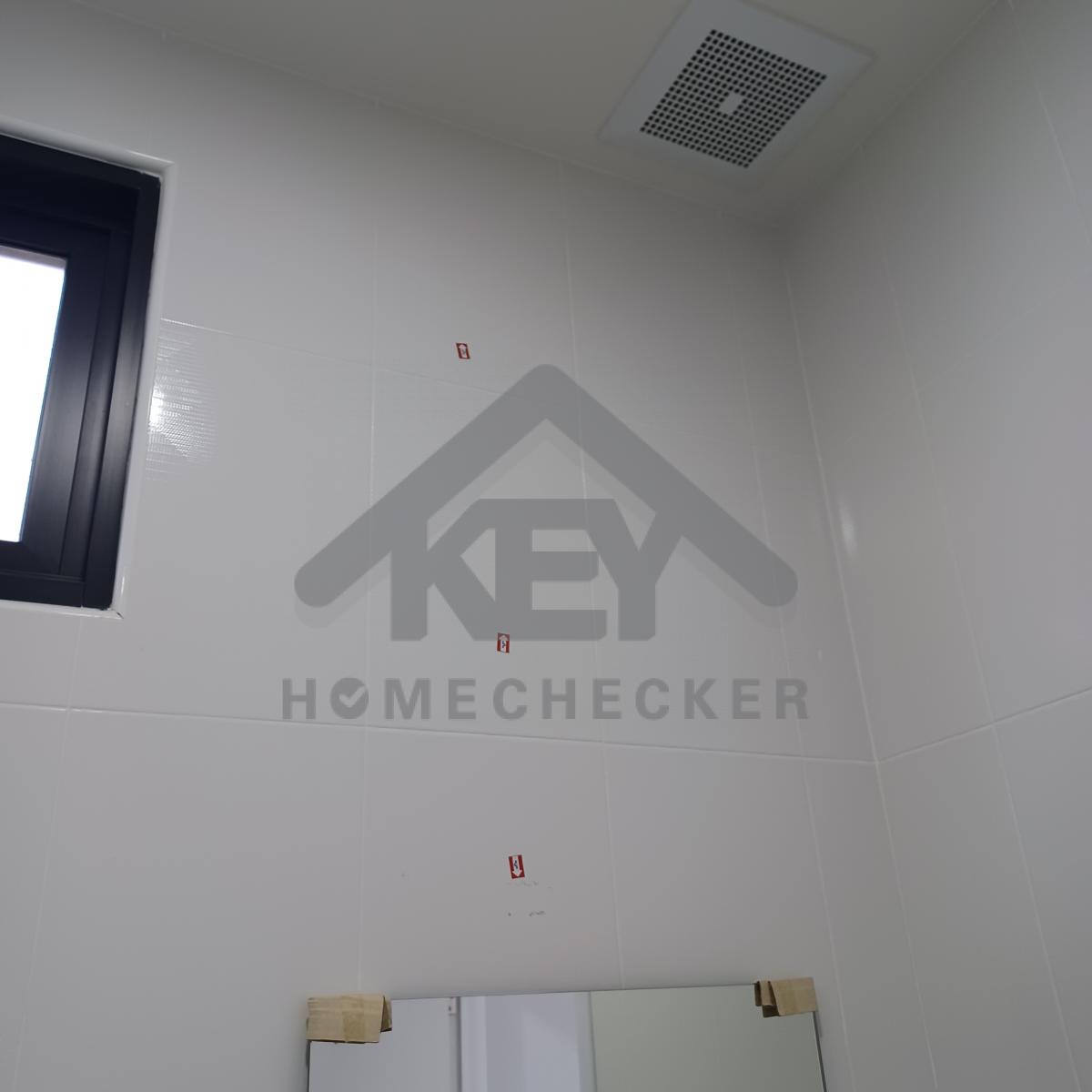

14. งานห้องน้ำชั้น 2 (1)
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

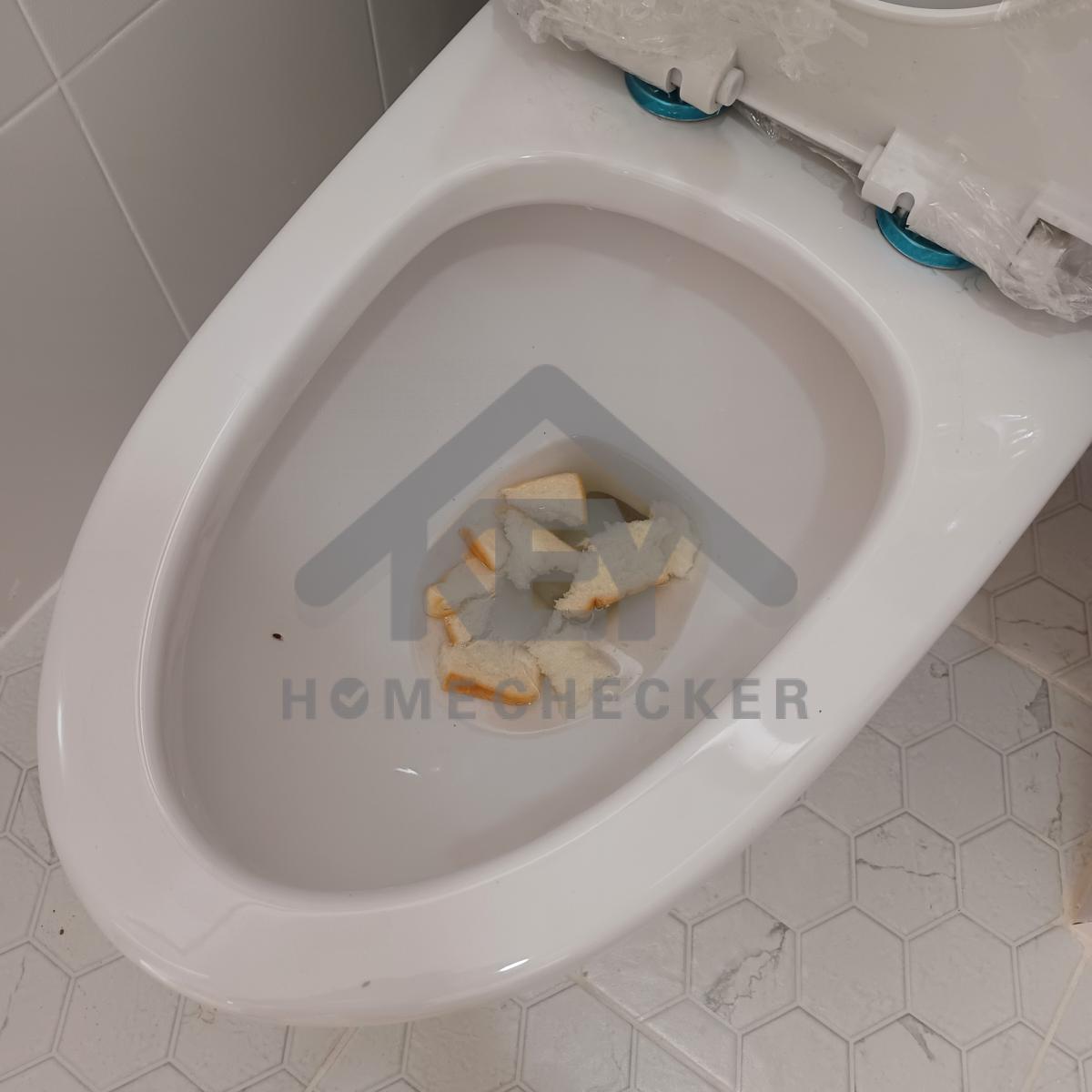

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

แก้ไข เก็บงานปูนและยาแนวขอบโถสุขภัณฑ์ และปิดรูหลังโถสุขภัณฑ์ให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แนะใช้แบบดักกลิ่นดักแมลง
งานเรียบร้อยดี
แนะใช้แบบดักกลิ่นดักแมลง
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
และทำความสะอาดเก็บรอยกระเบื้องให้เรียบร้อย
แก้ไข มีน้ำขังพื้นปรับระดับเพิ่มเติม
15. งานห้องน้ำชั้น 2 (2)
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งปรับระดับโถสุขภัณฑ์เพิ่มเติม
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานปูนและยาแนวขอบโถสุขภัณฑ์ และปิดรูหลังโถสุขภัณฑ์ให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แนะใช้แบบดักกลิ่นดักแมลง
งานเรียบร้อยดี
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดร่อน
แก้ไข มีน้ำขังพื้นปรับระดับใหม่เพิ่มเติม
ผ่าน 103 รายการ
ที่ต้องแก้ไข 121 รายการ
