เพฟ ปิ่นเกล้า-ศาลายา (95-354) (ตรวจครั้งที่ 2)

Social Share
59 views | 3 ปีที่แล้ว

เพฟ ปิ่นเกล้า-ศาลายา (95-354) (ตรวจครั้งที่ 2)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: เพฟ ปิ่นเกล้า-ศาลายา (95/354)
รายงาน: เพฟ ปิ่นเกล้า-ศาลายา (95/354) (ตรวจครั้งที่ 2)
วันที่เข้าตรวจ: 25 ต.ค. 2021

ผังบ้านหรือคอนโด

1. งานประปา ปั้ม และสุขาภิบาล

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ถังน้ำเอียง

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี (***รอตรวจเช็คการทรุดเอียงก่อนหมดประกันอีกครั้ง)

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ล็อคท่อให้เรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ติดตั้งก๊อกน้ำและล็อคท่อให้เรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข

งานประปา ปั้ม และสุขาภิบาล

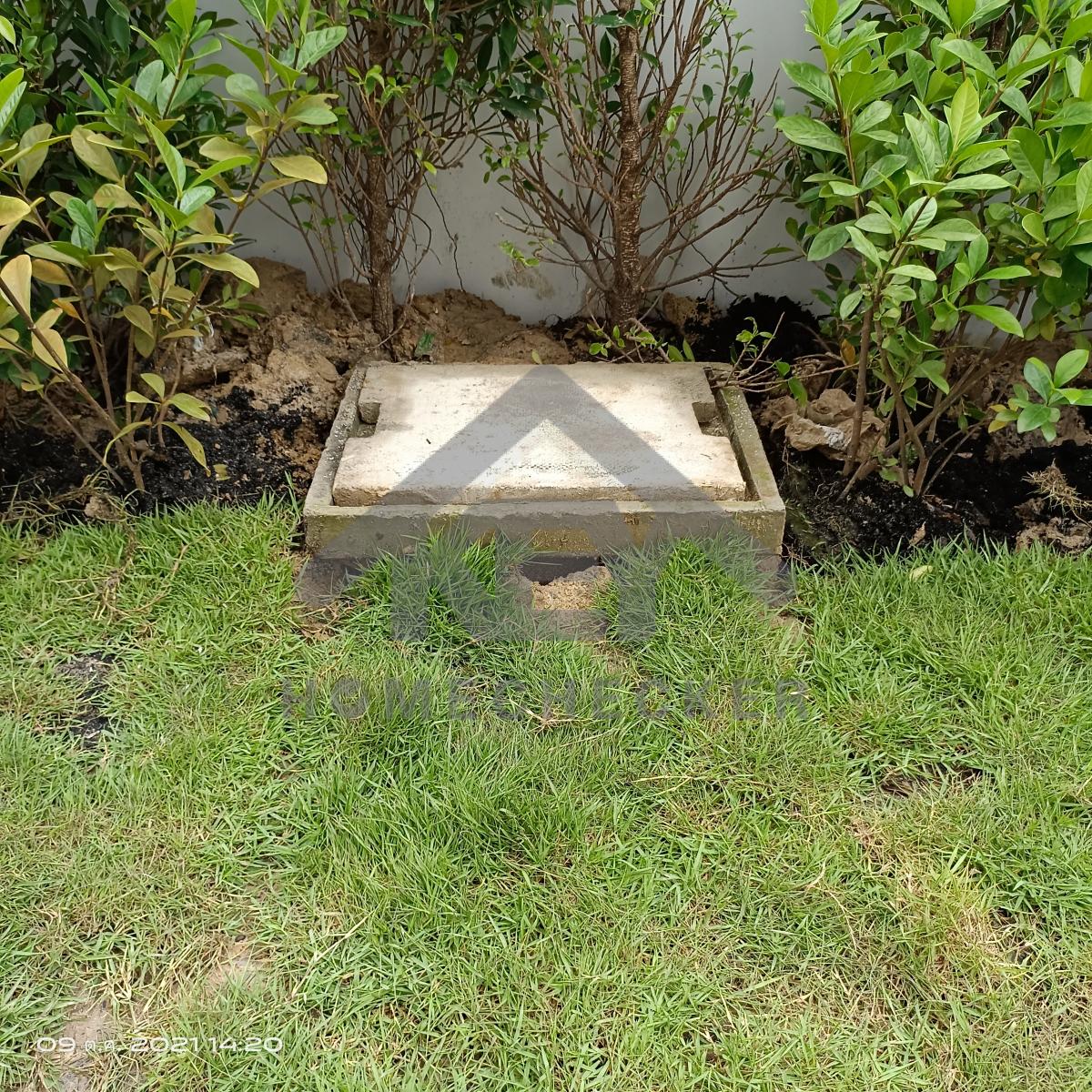

แก้ไข ฝาบ่อด้านหน้าแตกเปลี่ยนใหม่

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

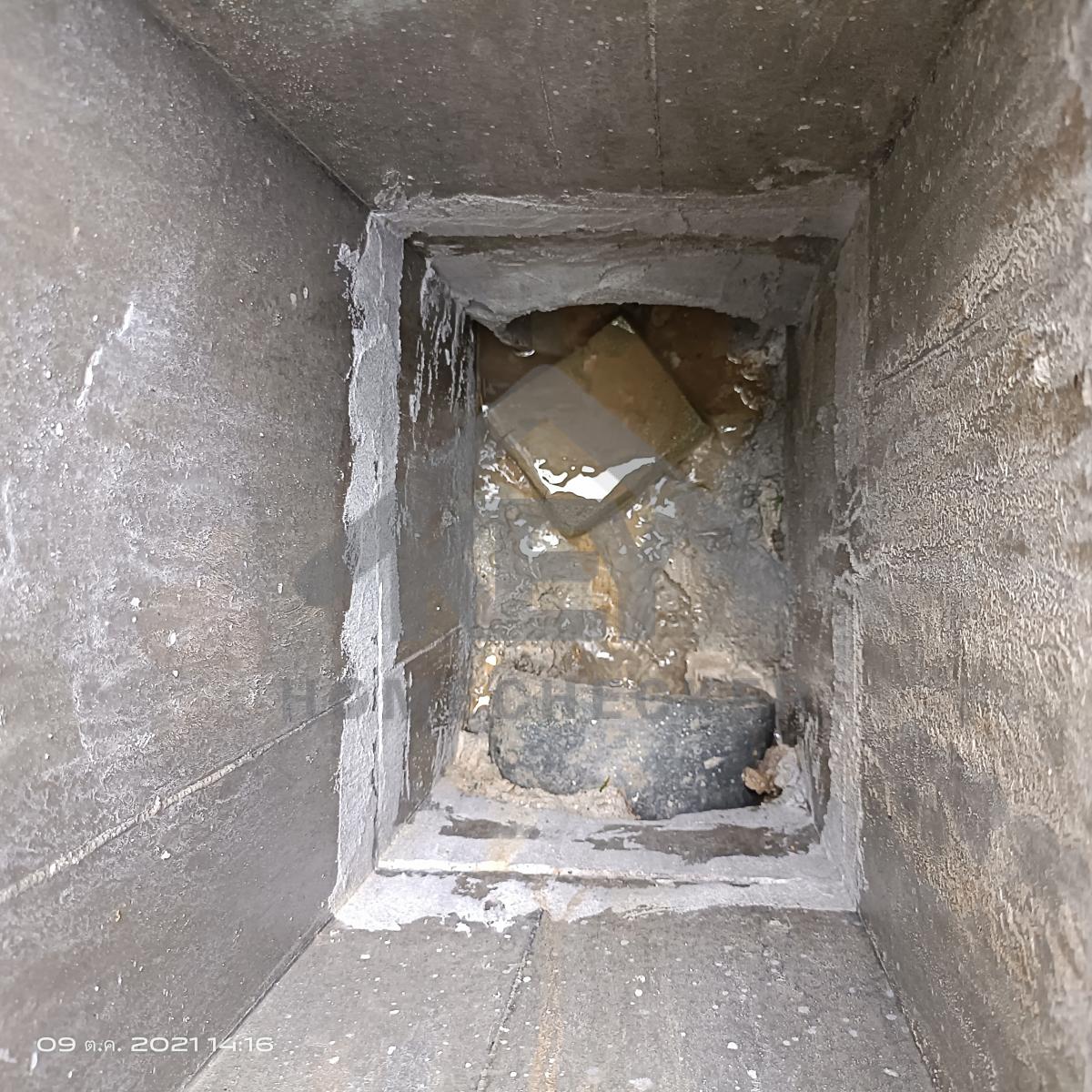

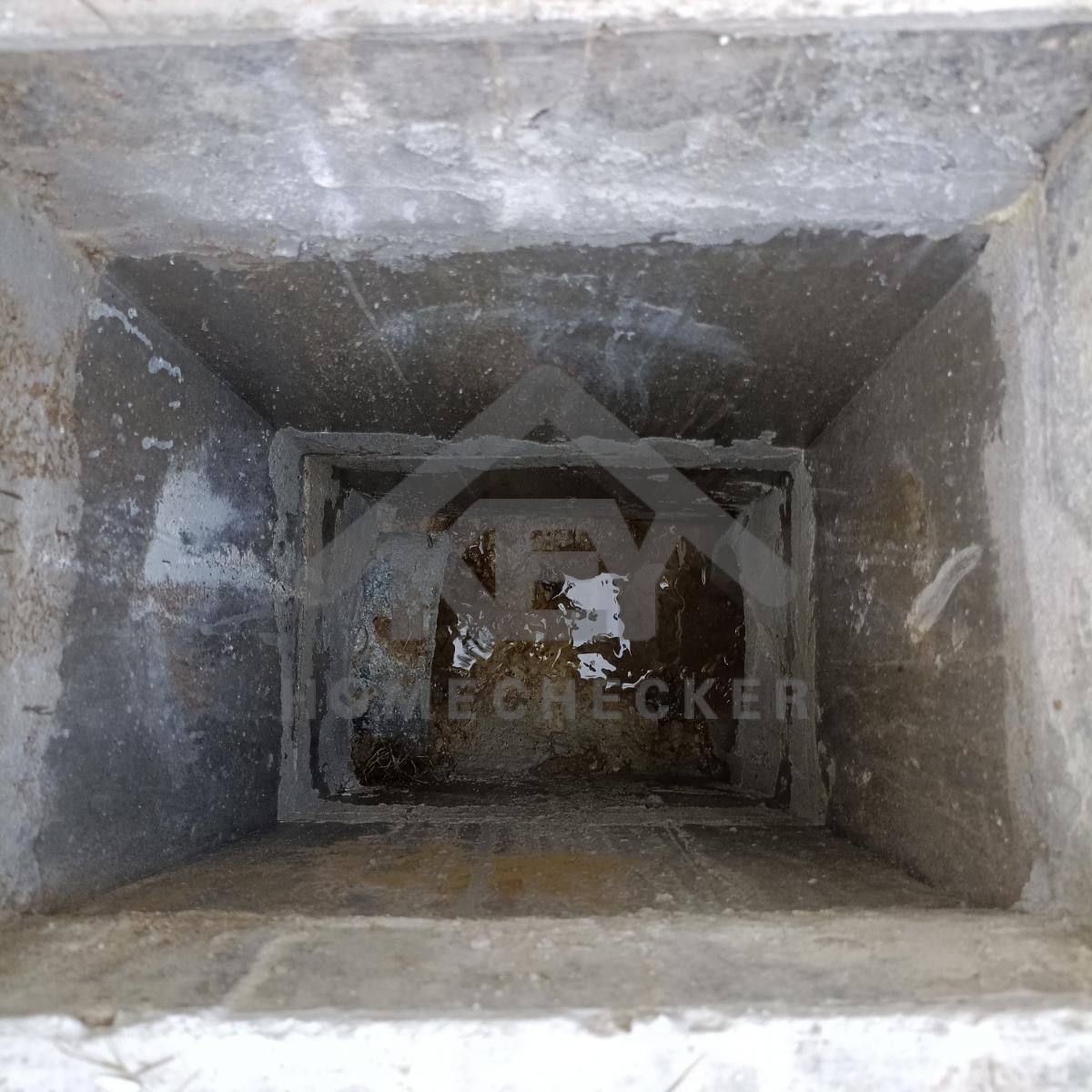

แก้ไข ทำความสะอาดบ่อพัก

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

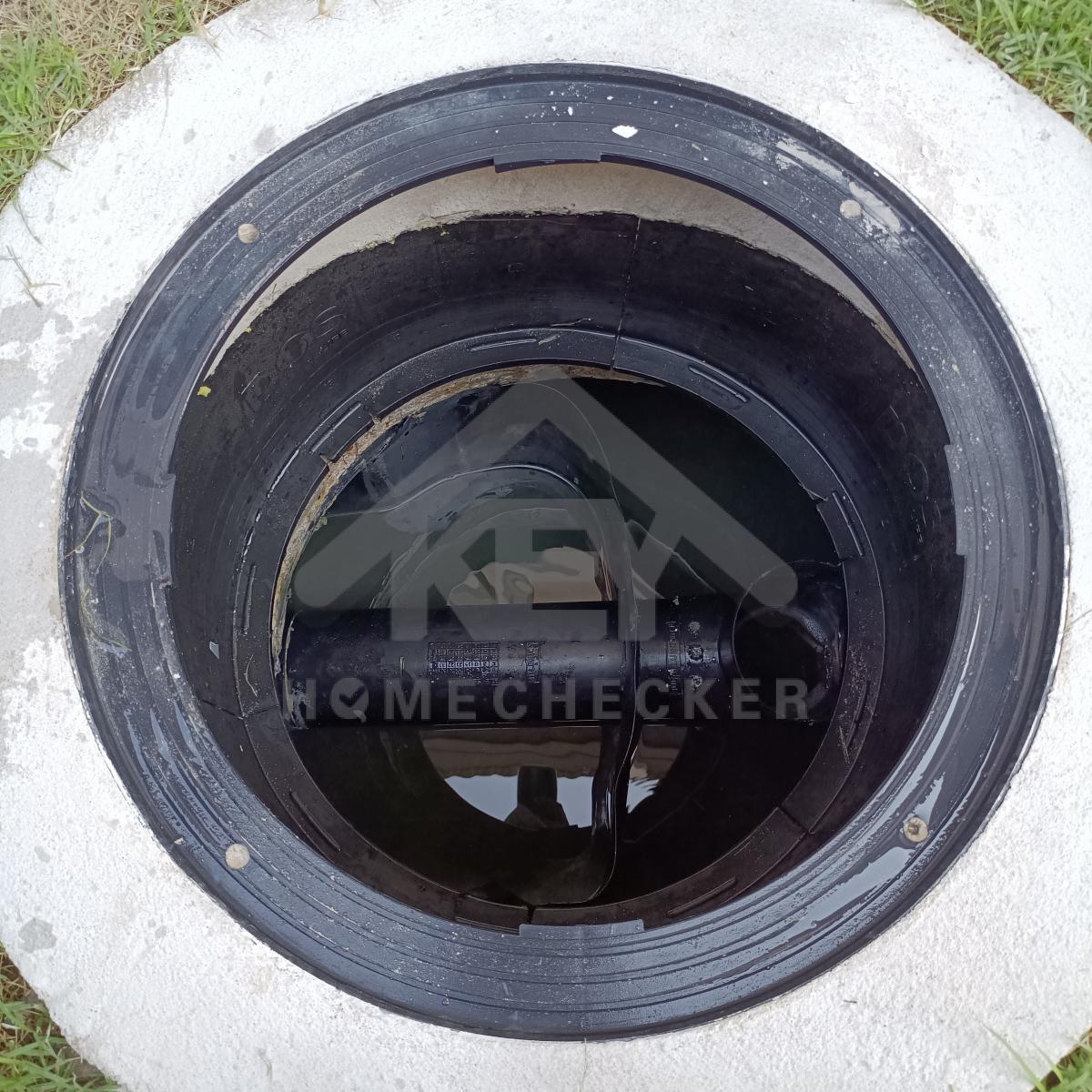

แก้ไข ทำความสะอาดบ่อพัก

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ทำความสะอาดบ่อพัก

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ทำความสะอาดเก็บขยะในถังบำบัด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

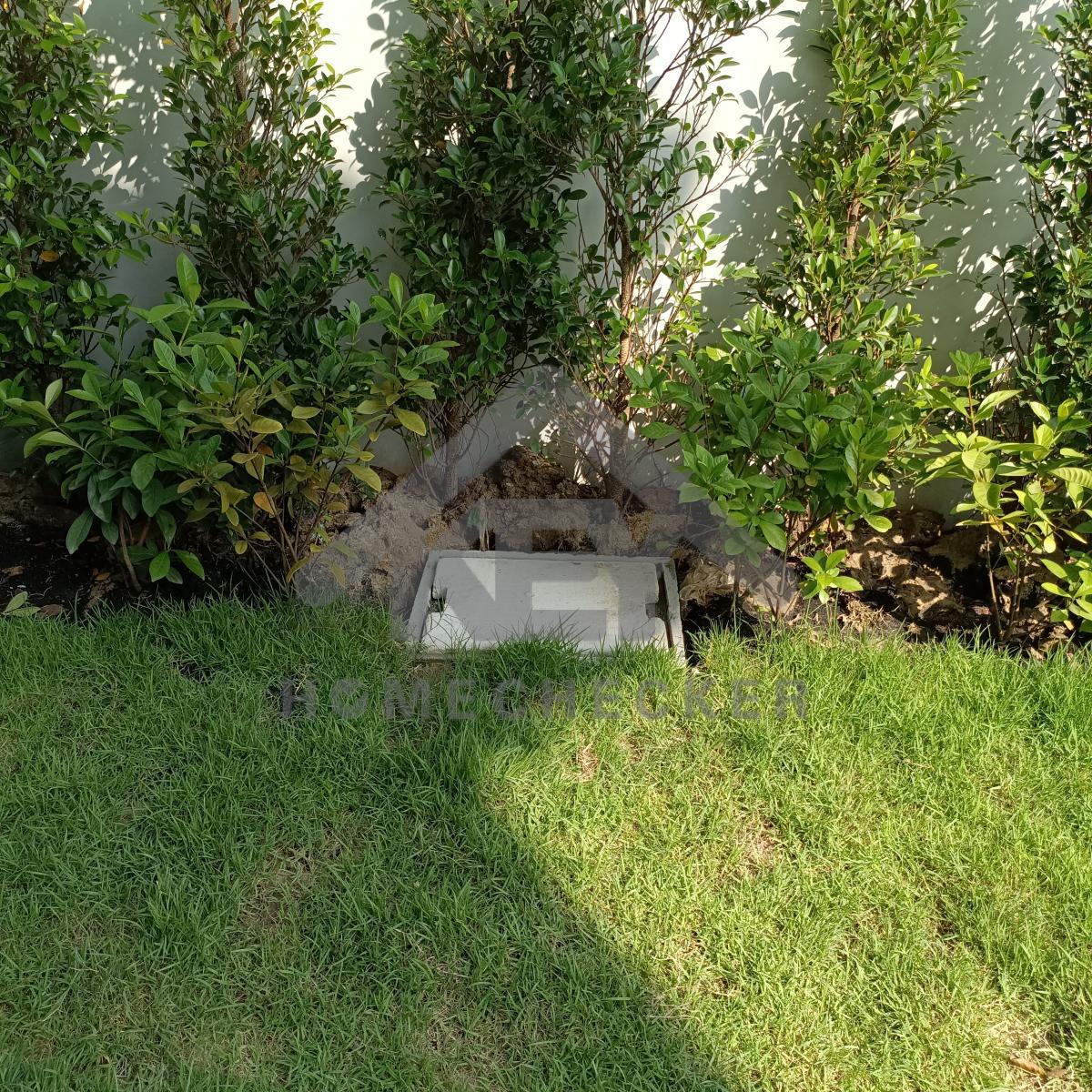

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ปรับระดับบ่อให้เสมอพื้น

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

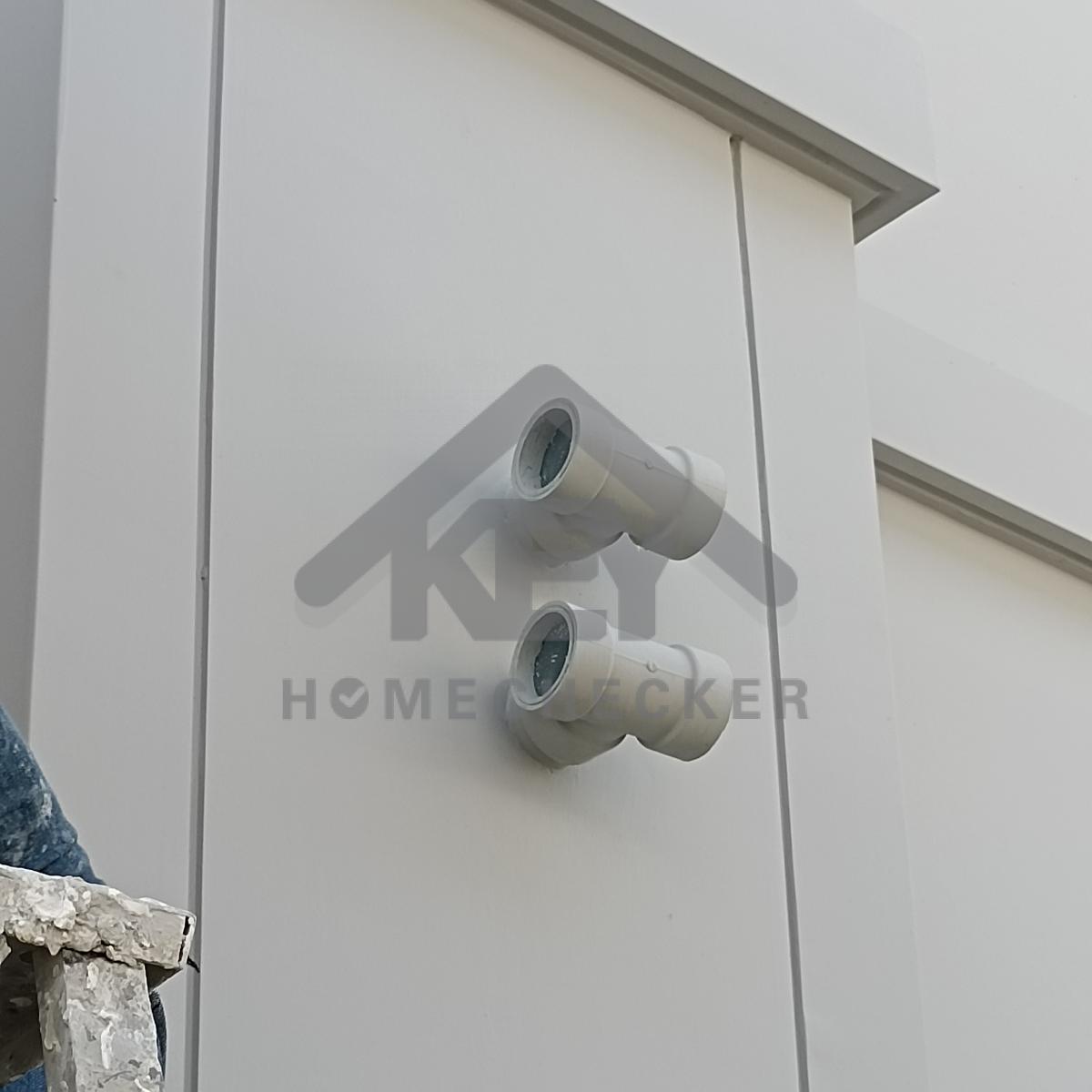

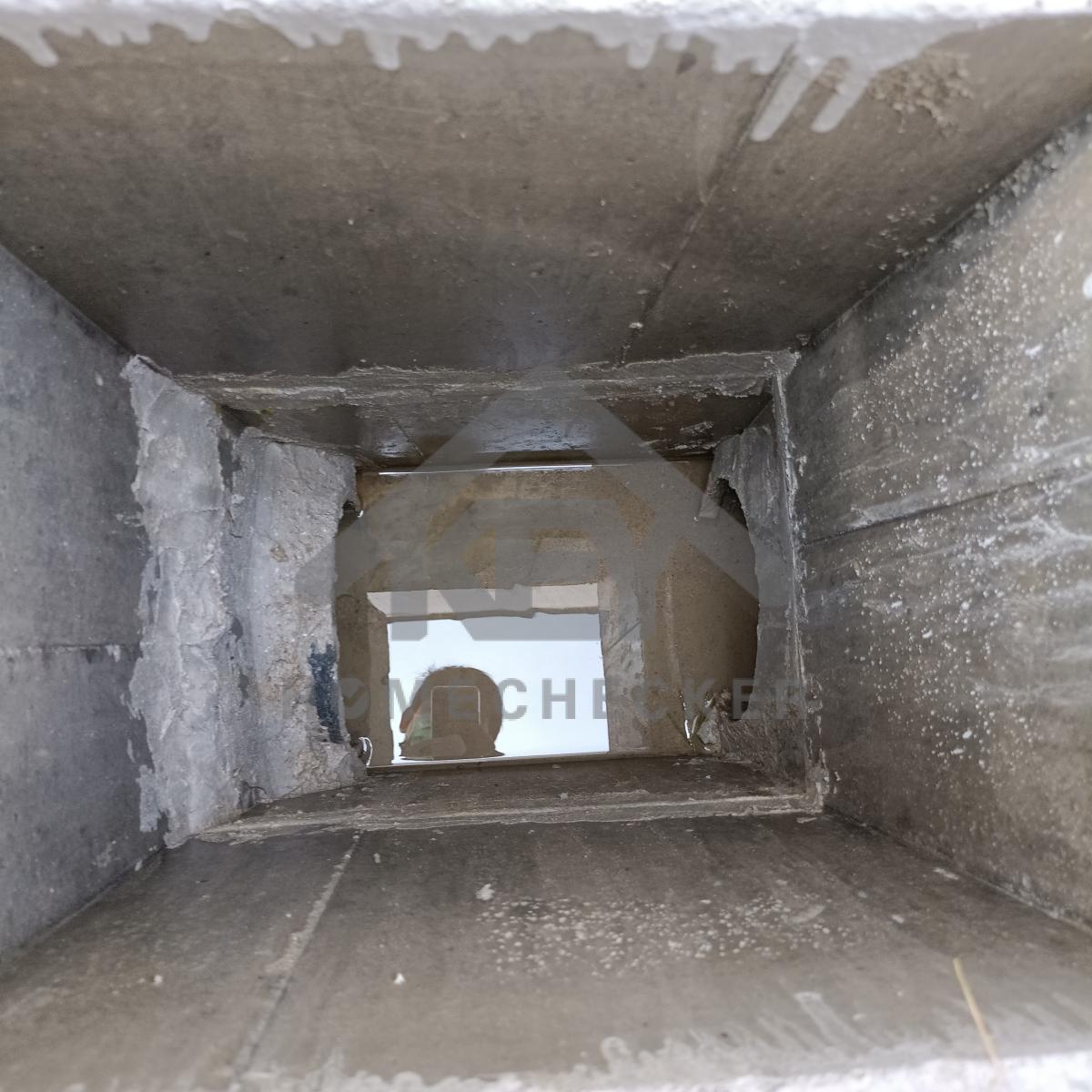

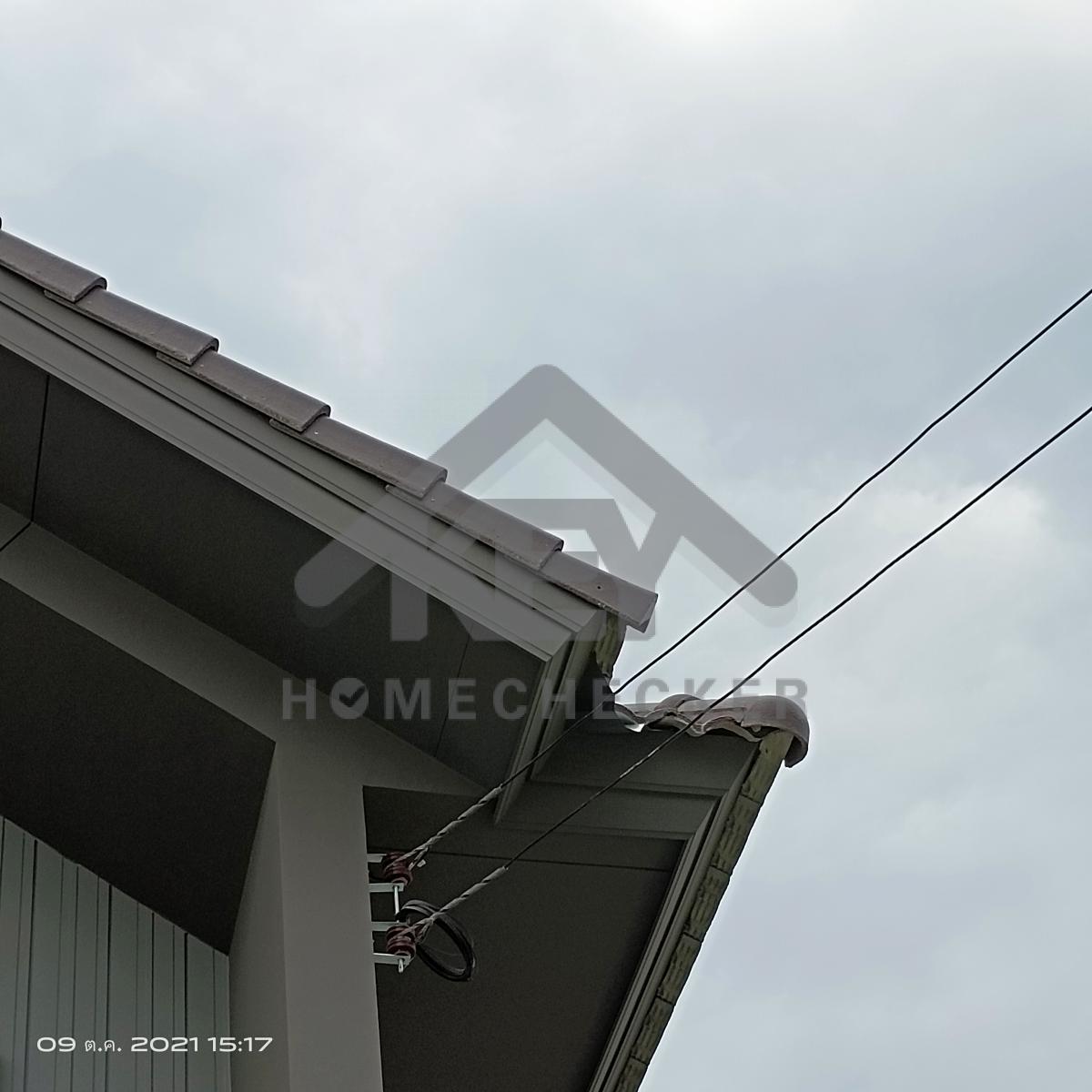

แก้ไข ทาเก็บสีท่อระบายอากาศ

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

แก้ไข ทาเก็บสีท่อระบายอากาศ

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

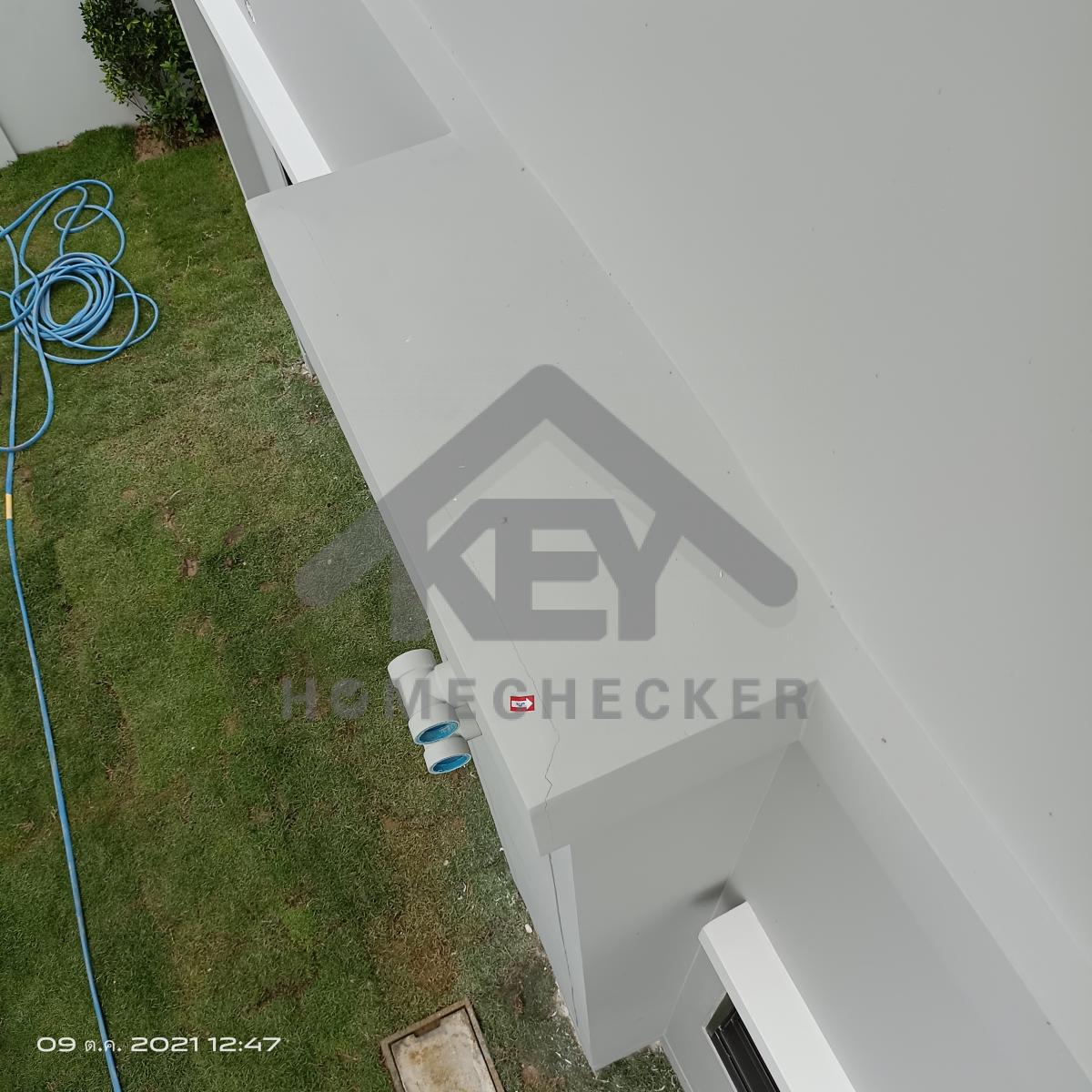

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

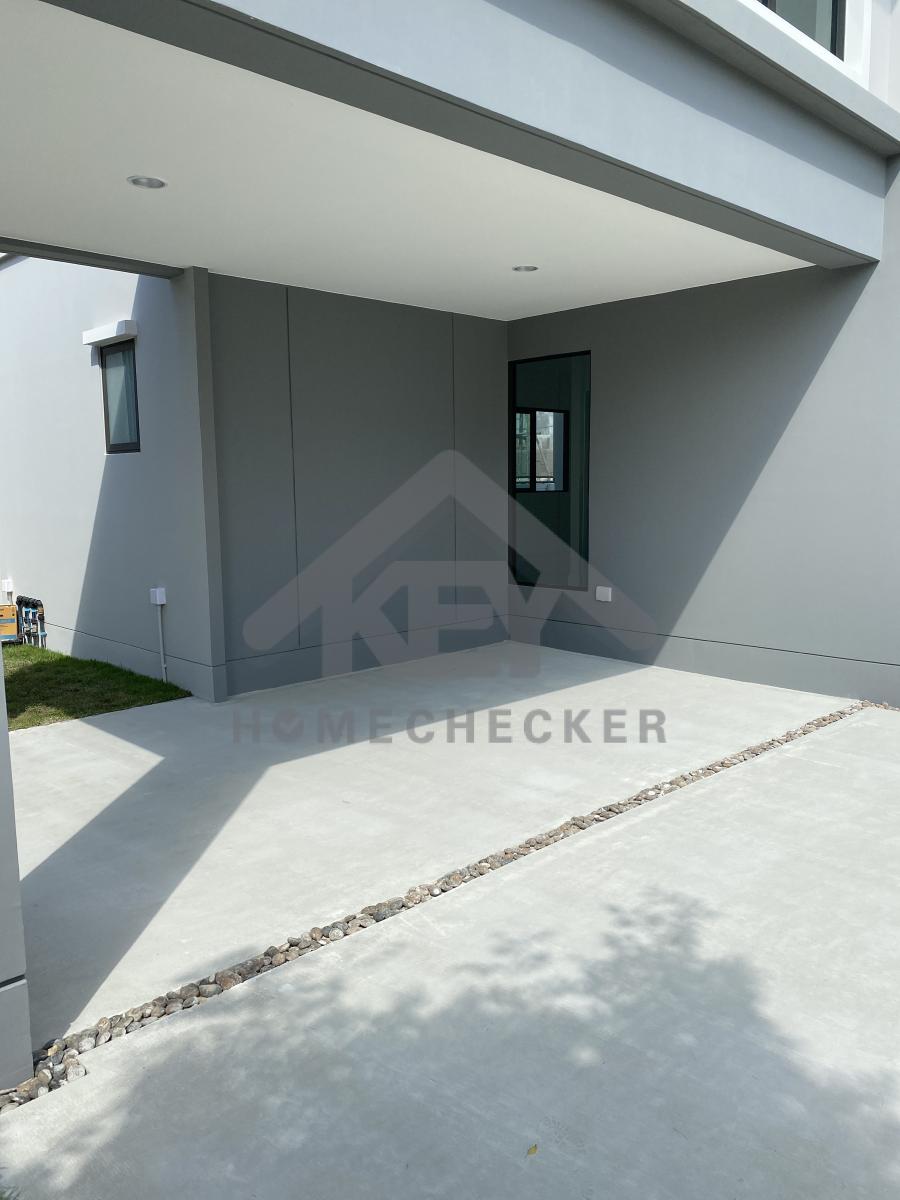

ก่อนแก้ไข

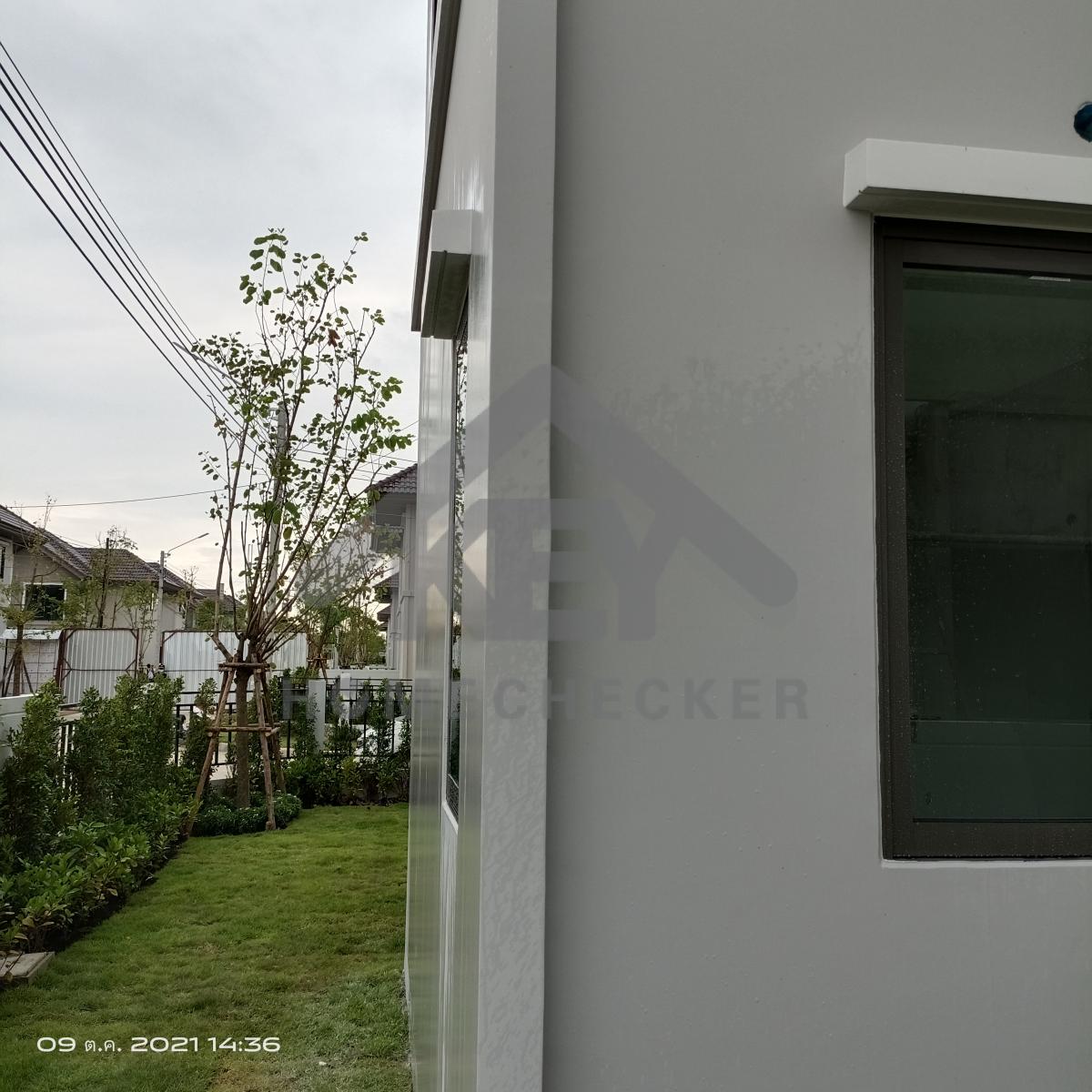

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

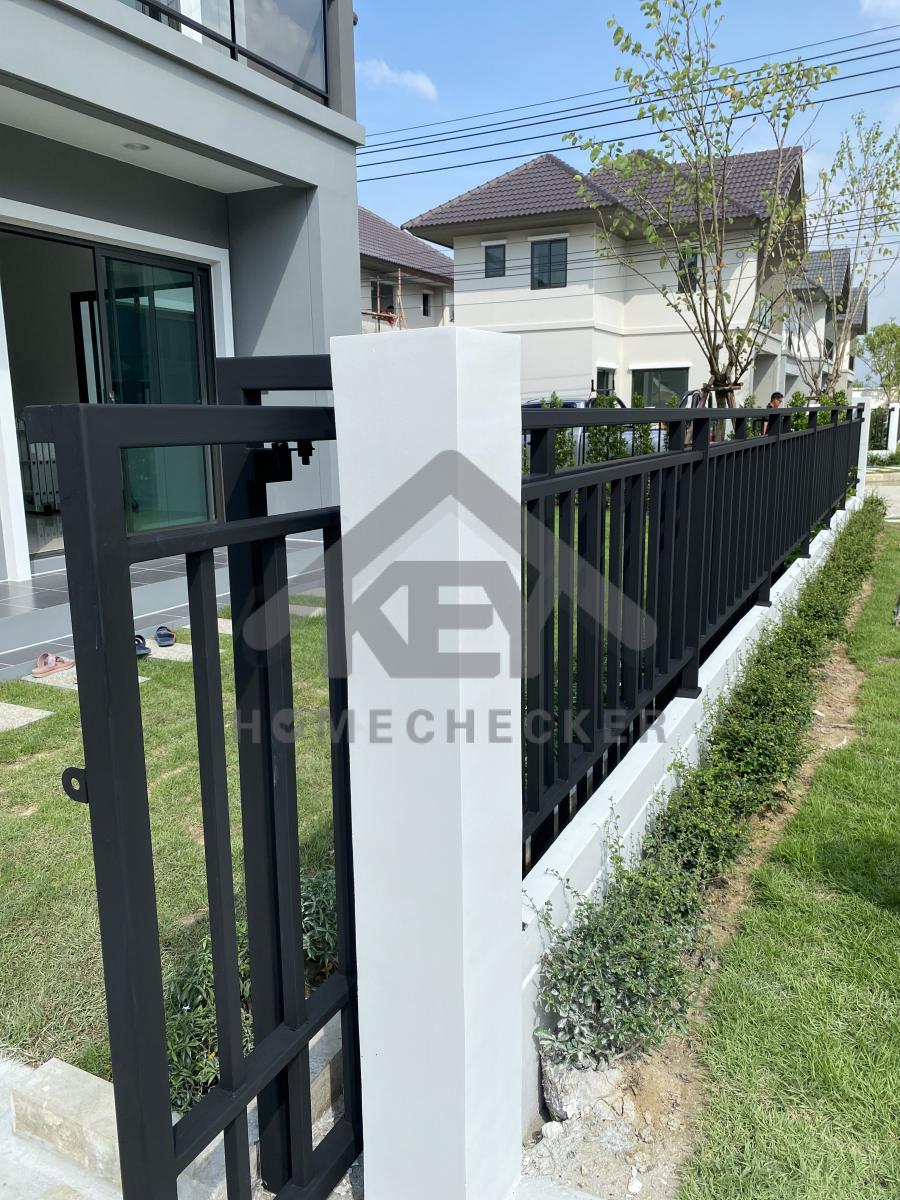

แก้ไข ขัดเก็บงานเก็บสีรั้วบ้านใหม่ทั้งหมด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข

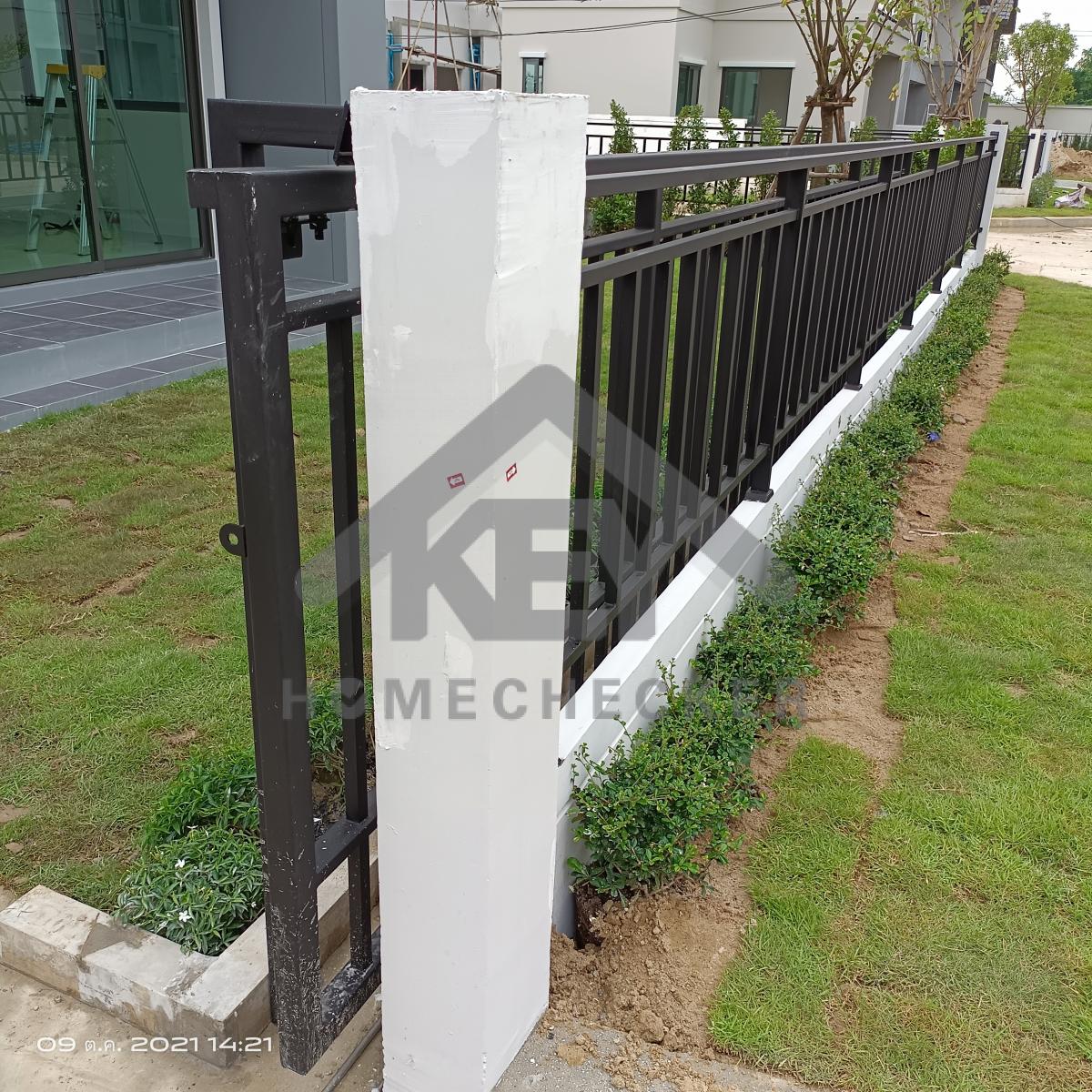

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

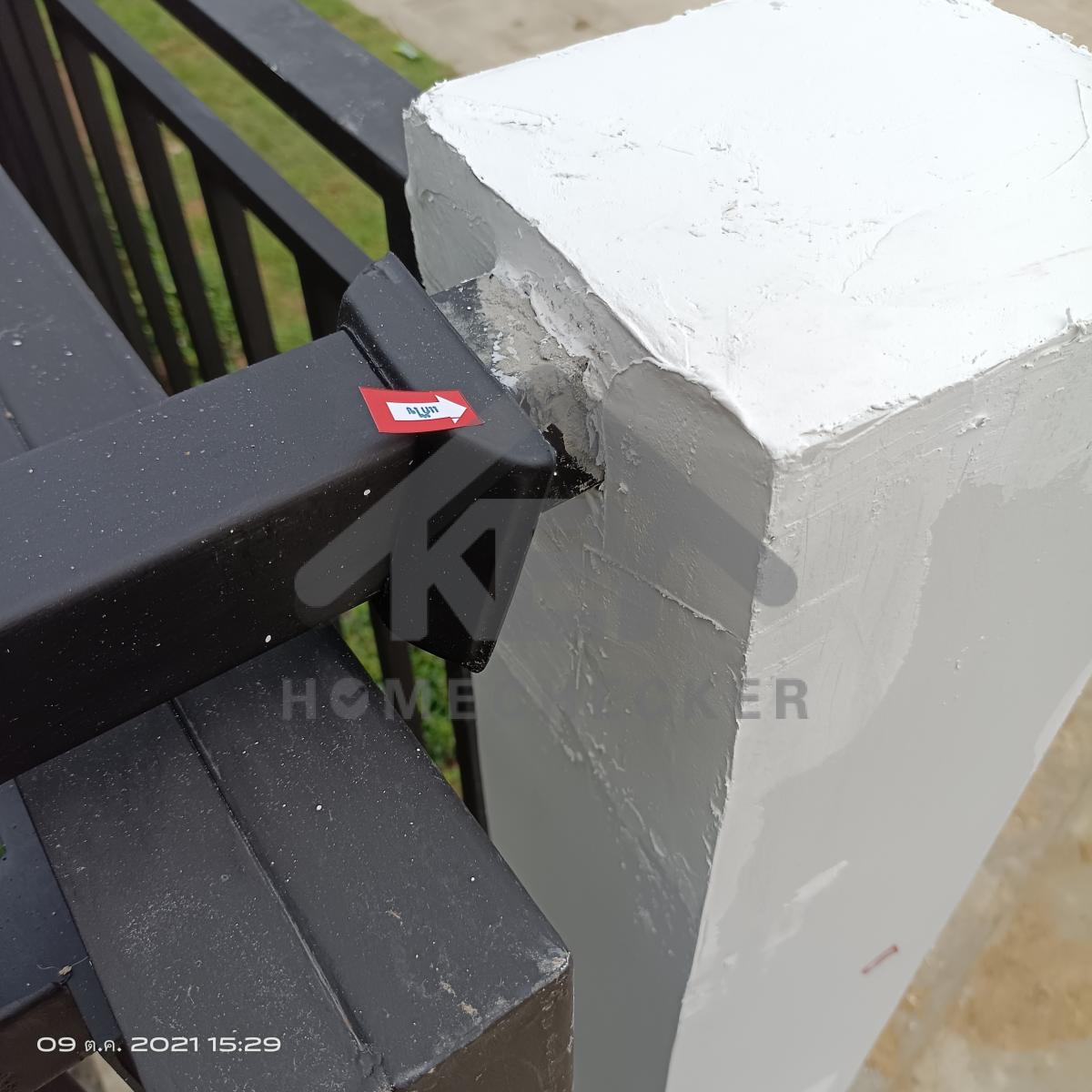

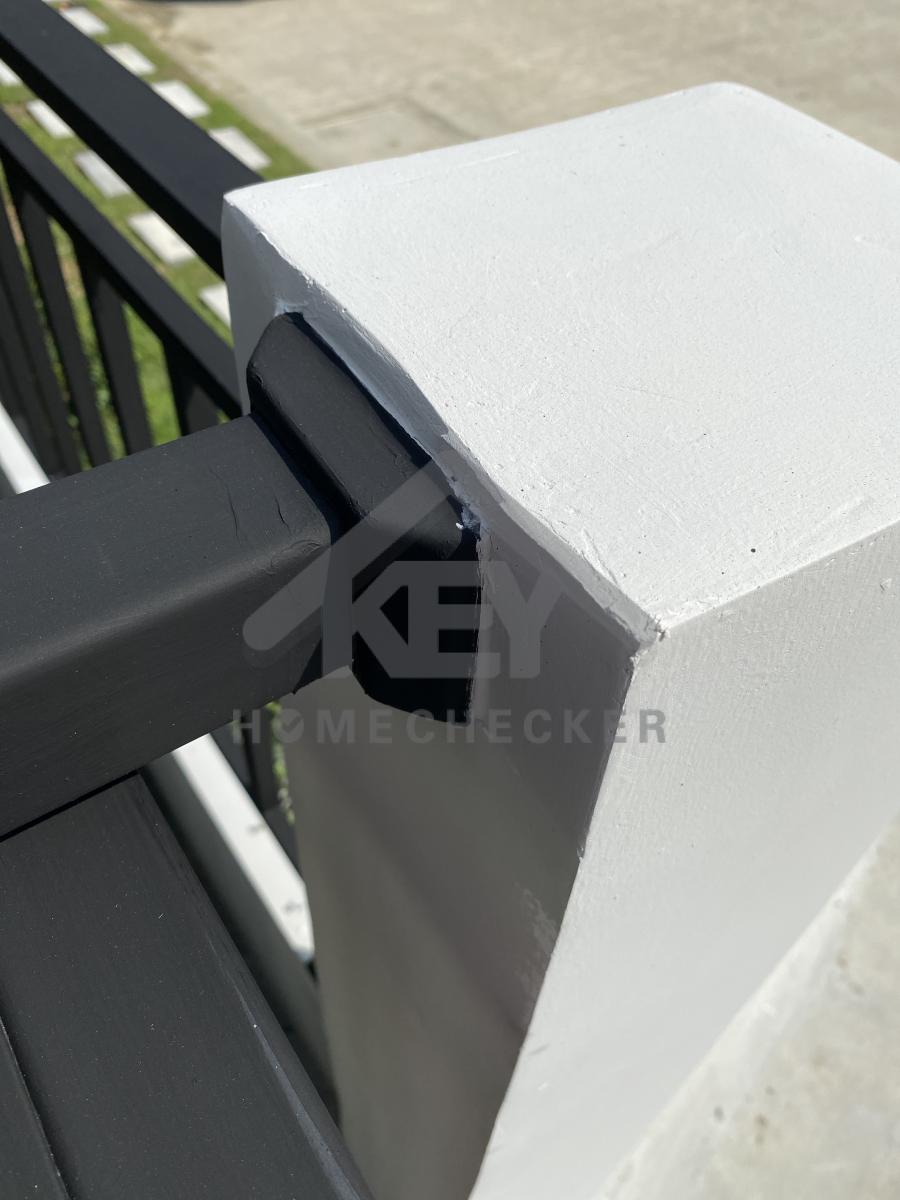

แก้ไข เสารั้วบิดเอียง และเก็บสีใหม่ทั้งหมด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

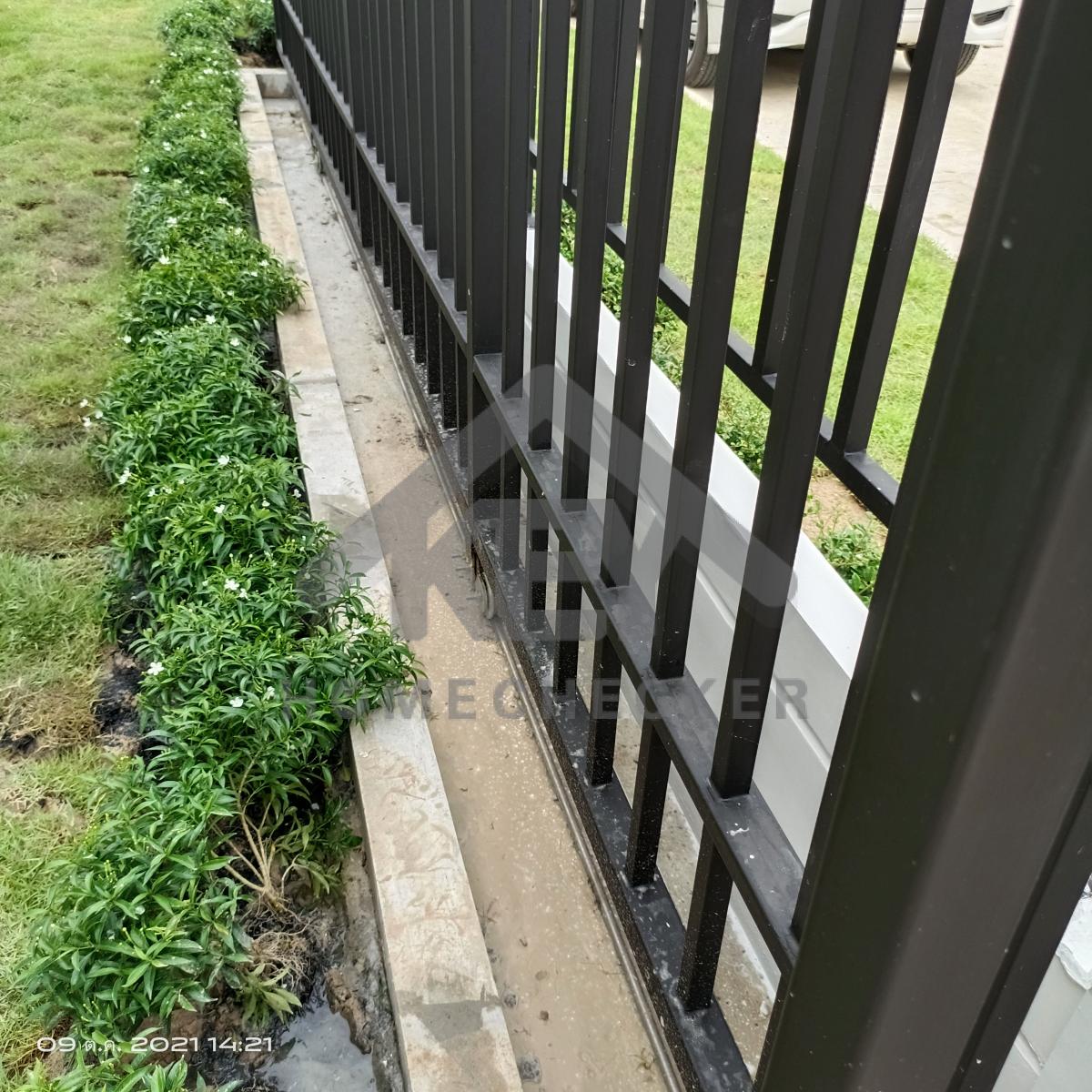

แก้ไข มีน้ำขังในร่องรางประตูรั้ว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

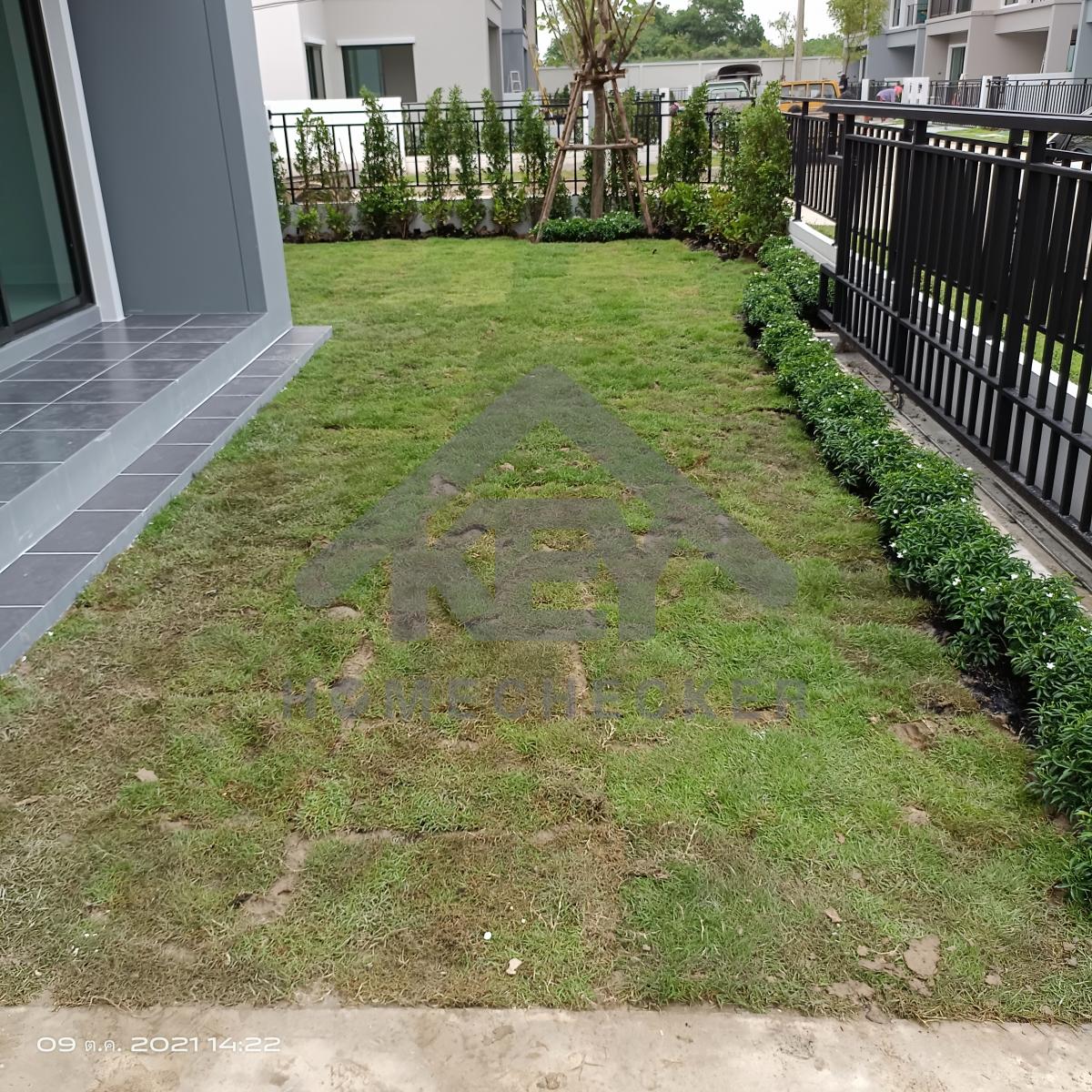

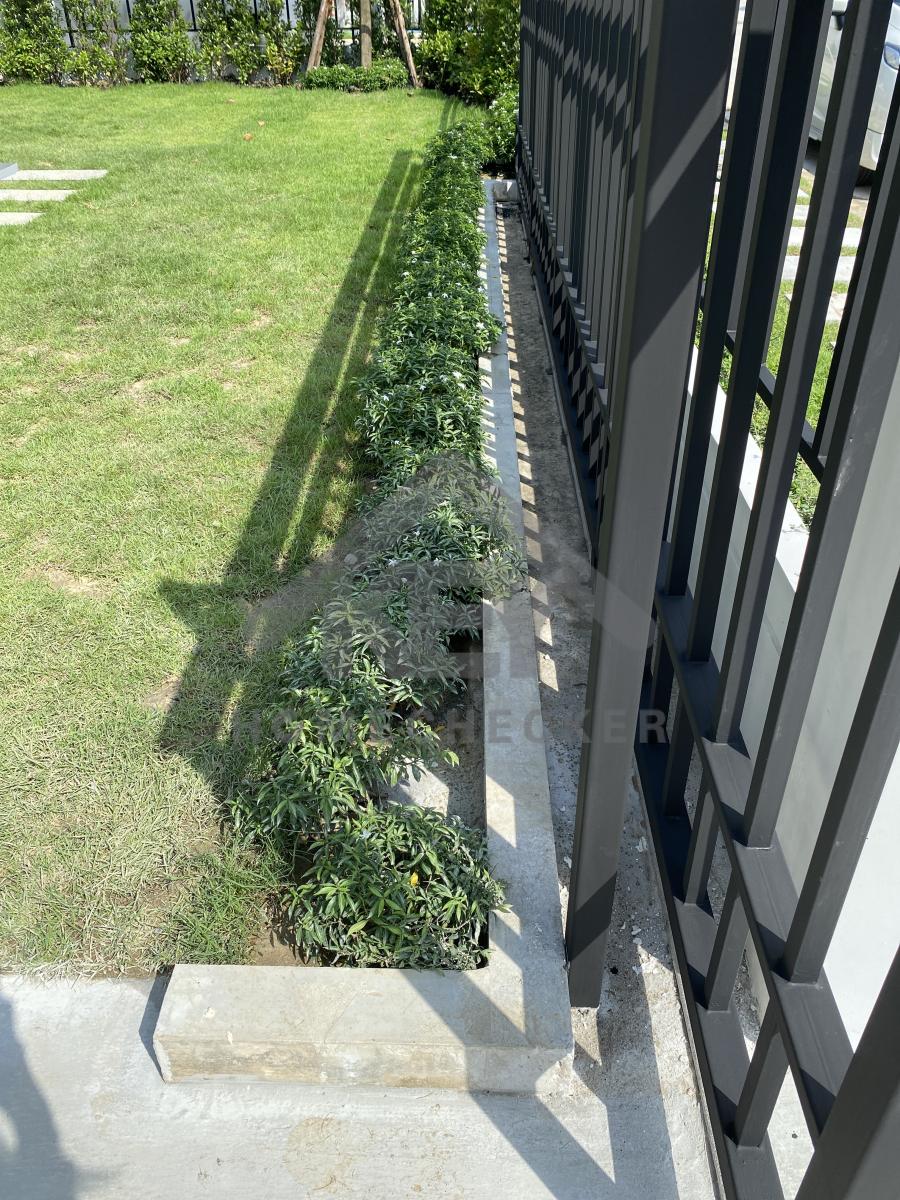

แก้ไข ปรับพื้นและปลูกซ่อมหญ้ารอบบ้าน

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บผิวพื้นปูน และลงกรวด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บสีผนังด้านนอกใหม่ทั้งหมด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บสีผนังด้านนอกใหม่ทั้งหมด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บสีผนังด้านนอกใหม่ทั้งหมด

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ขัดหรือจับเซี้ยมขอบผนัง

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข รูท่อแอร์

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ติดตั้งและเก็บงานให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

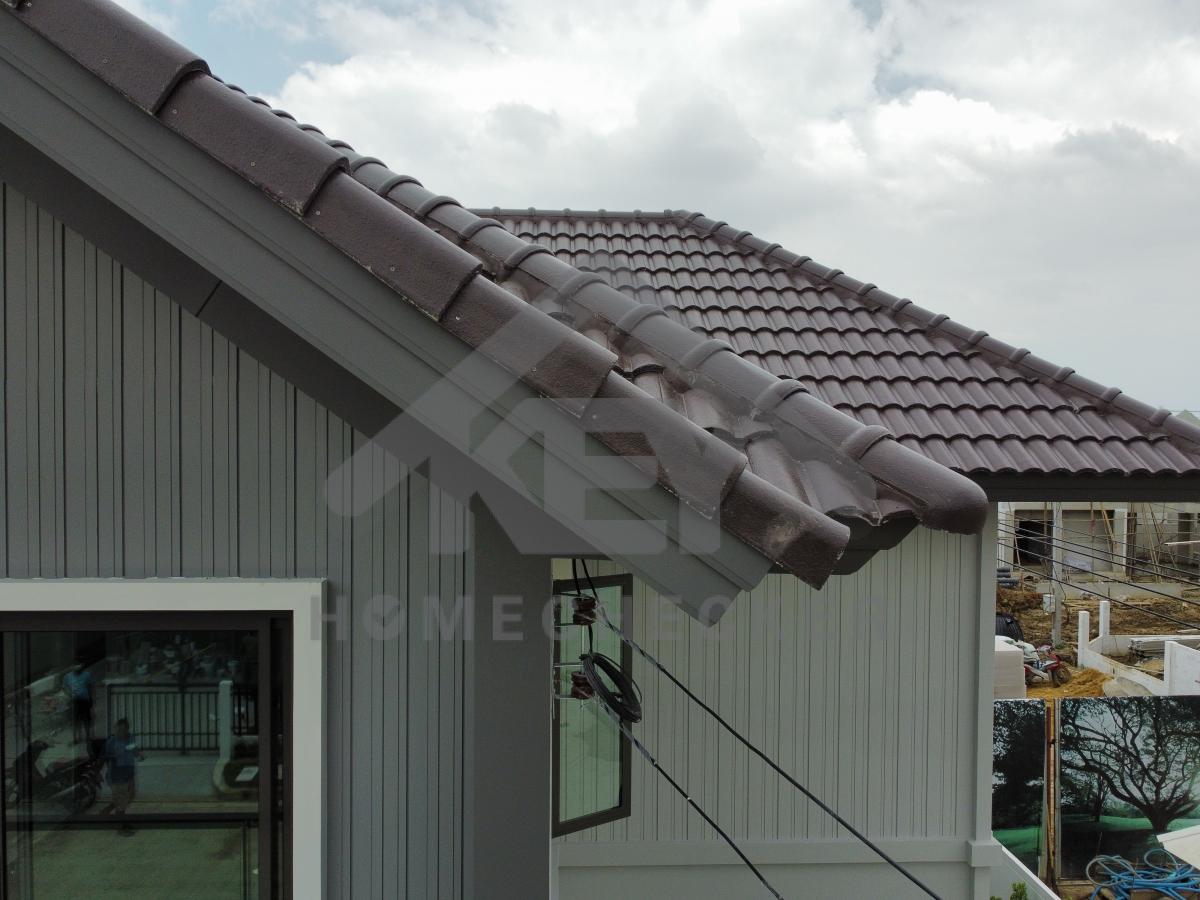

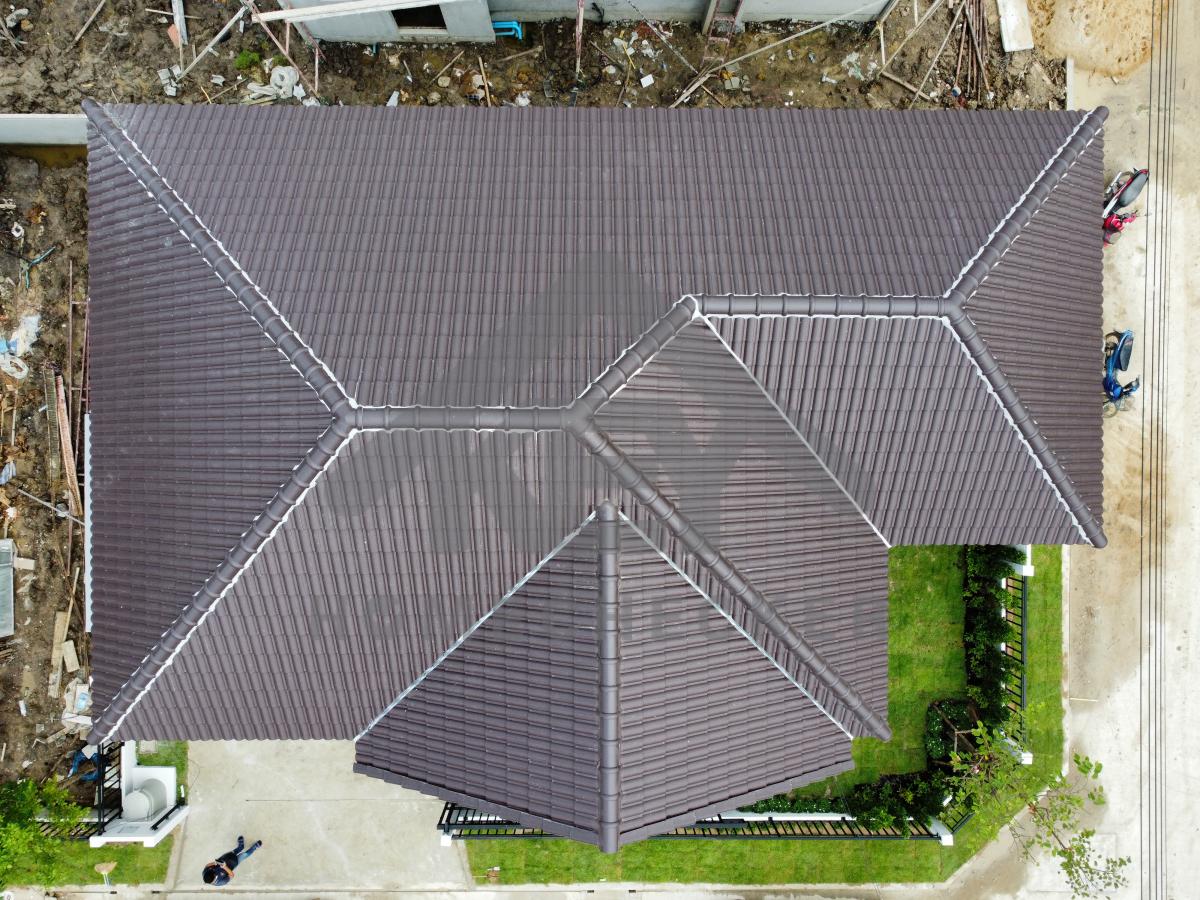

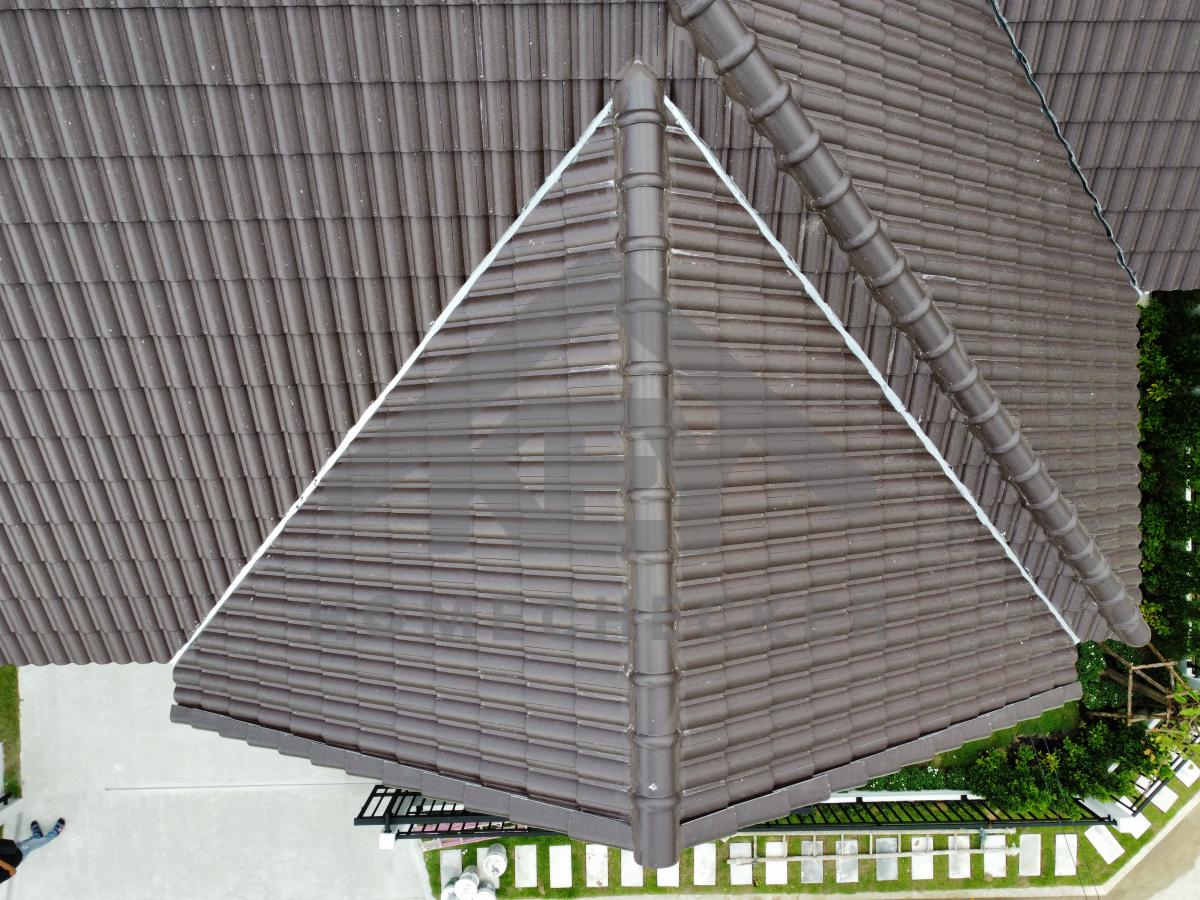

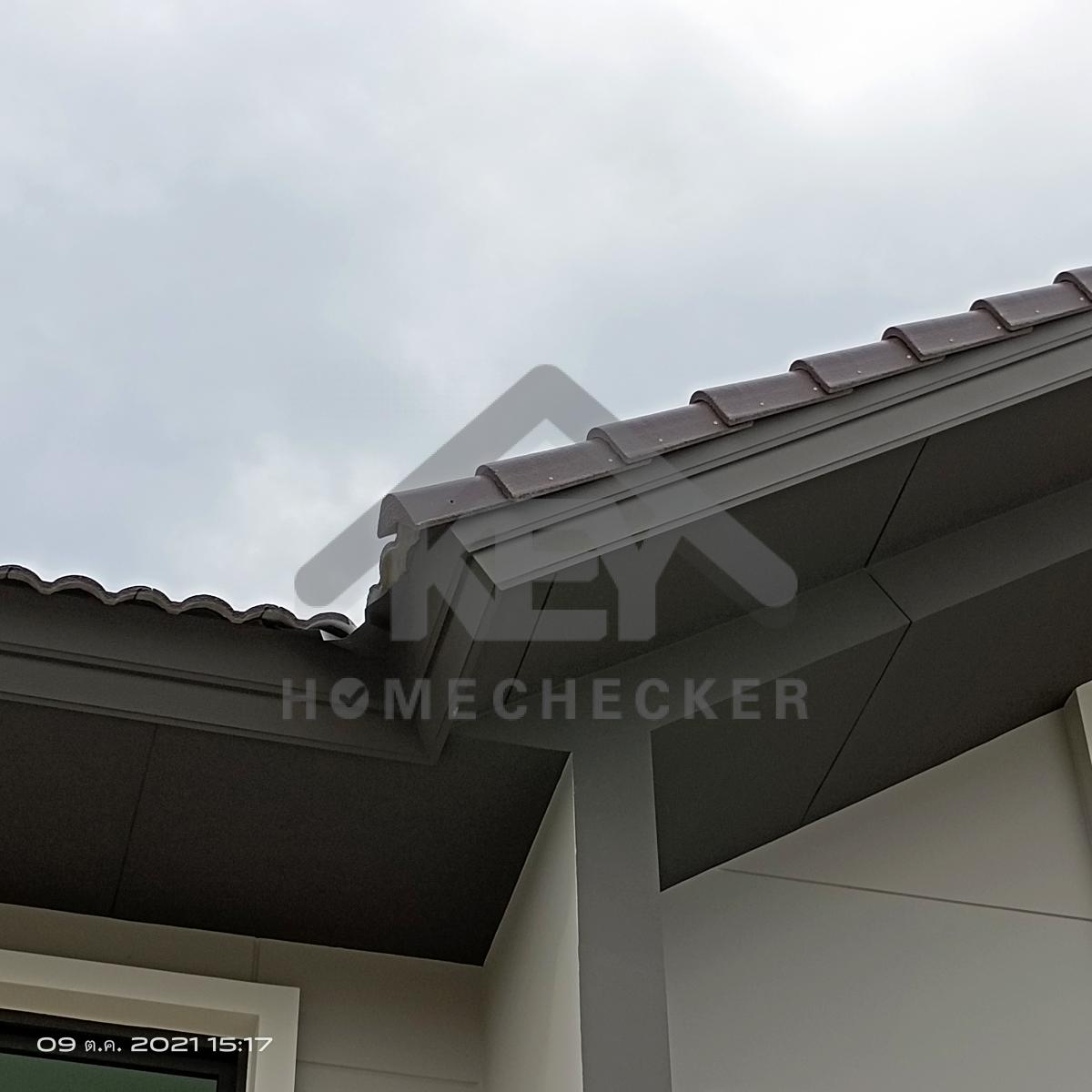

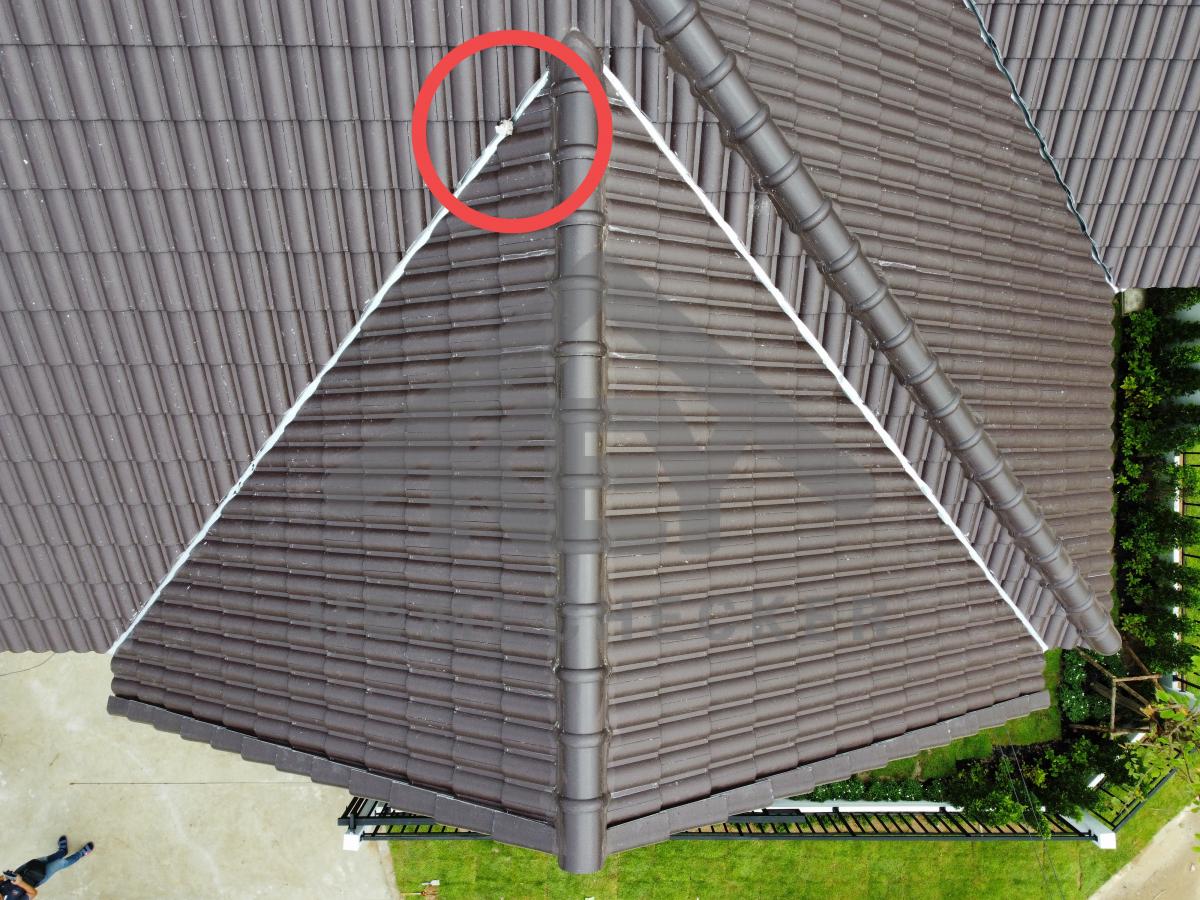

3. งานตรวจสอบหลังคา

ก่อนแก้ไข
งานตรวจสอบหลังคา

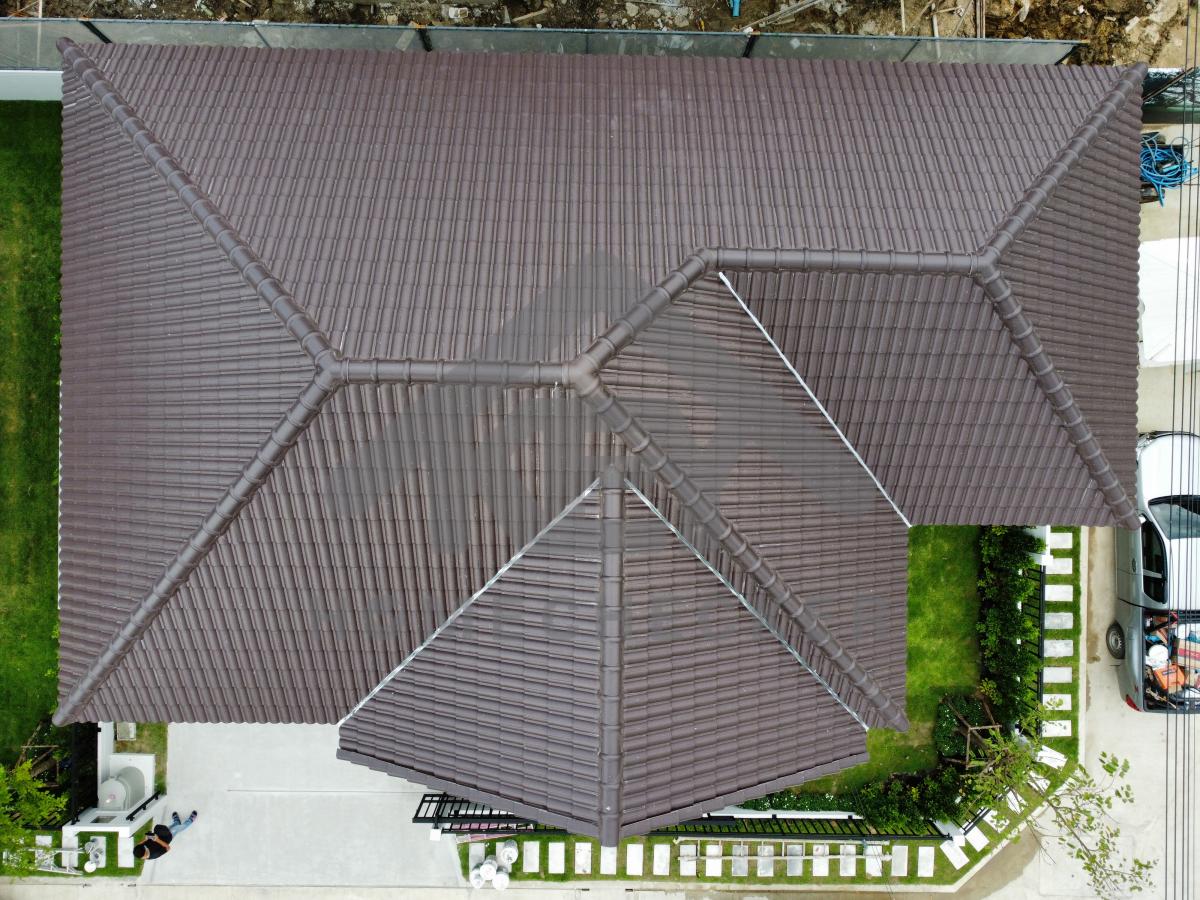

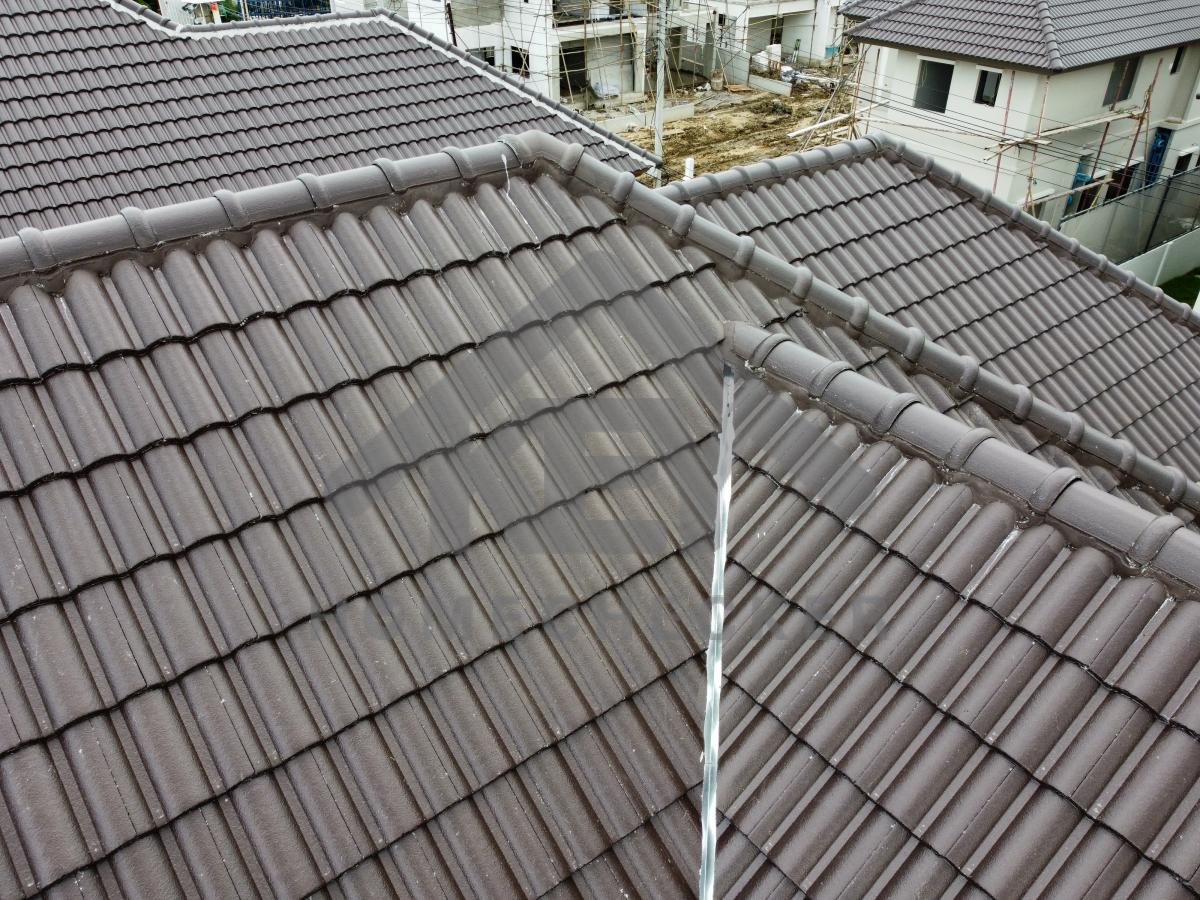

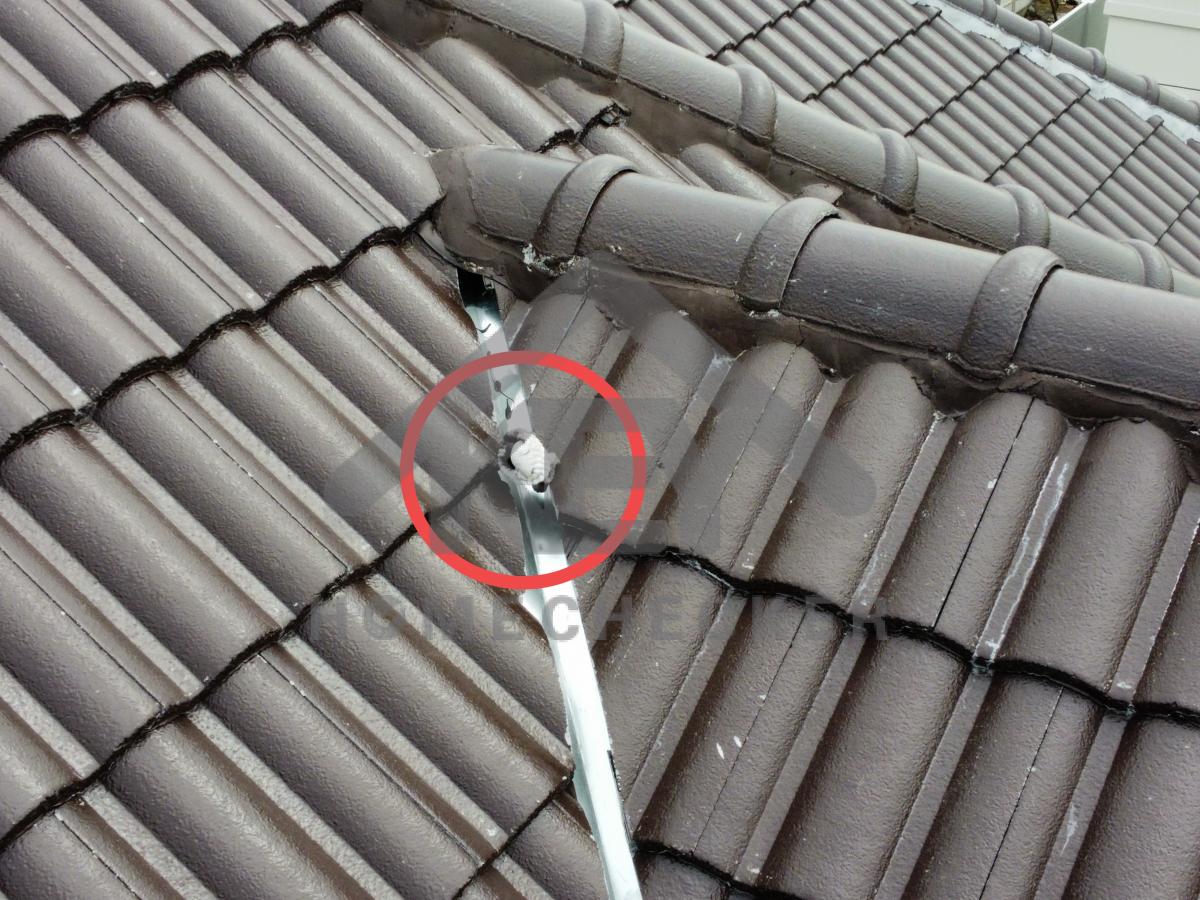

แก้ไข ทาเก็บสีปูนครอบสันหลังคา ทั้งหมด

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข ทำความสะอาด

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข ทำความสะอาด

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข ซ่อมโครงฝ้าและติดตั้งให้เรียบร้อย

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข ปิดฝาบล็อกไฟ

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข ยึดสกรูปลายคลอบและเก็บสีไม้เชิงชาย

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี ทำความสะอาดเก็บสีเพิ่มเติม

ก่อนแก้ไข
งานตรวจสอบหลังคา

แก้ไข ยึดสกรูปลายครอบ

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี ทำความสะอาดเก็บสีเพิ่มเติม

4. งานไฟฟ้าและระบบความปลอดภัย

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

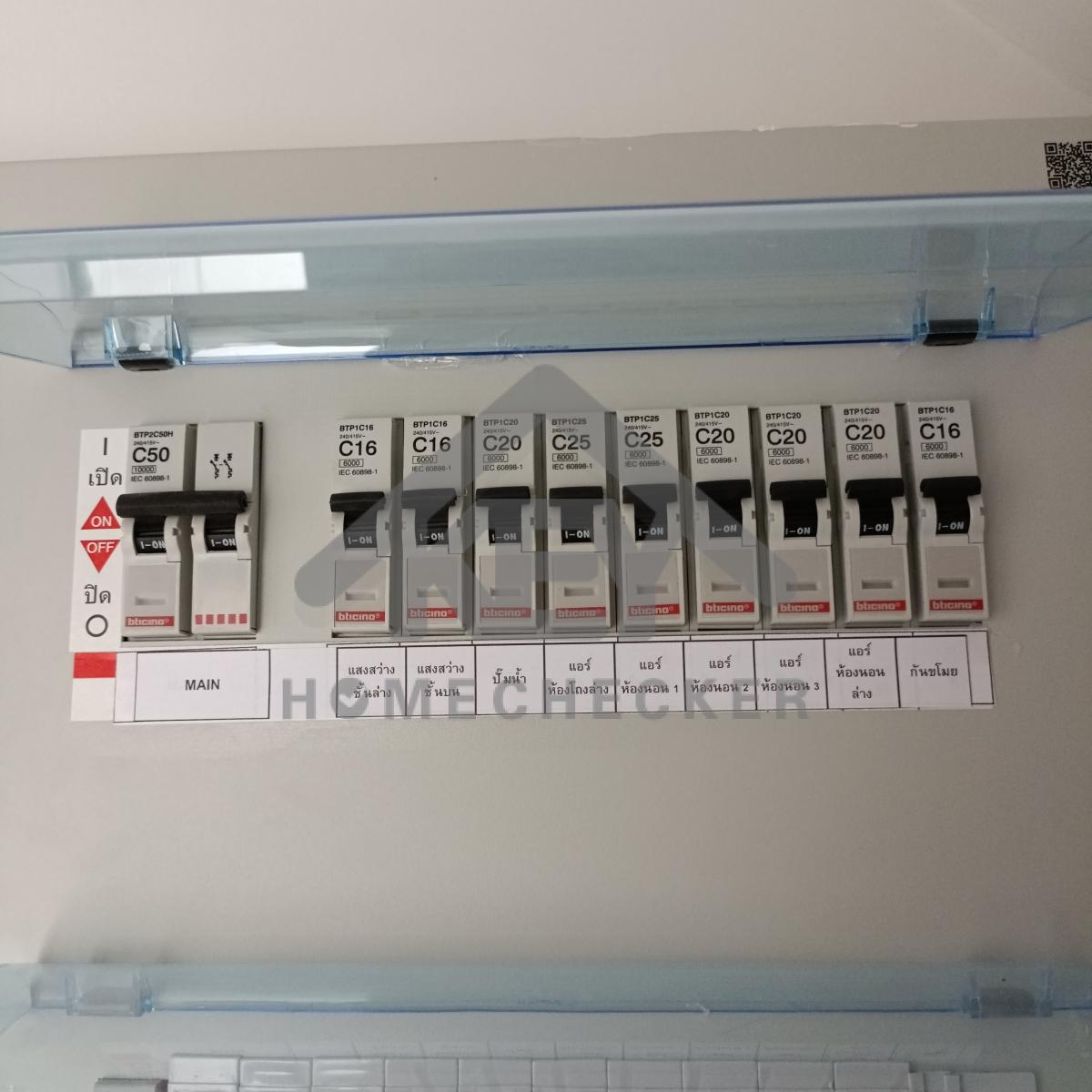

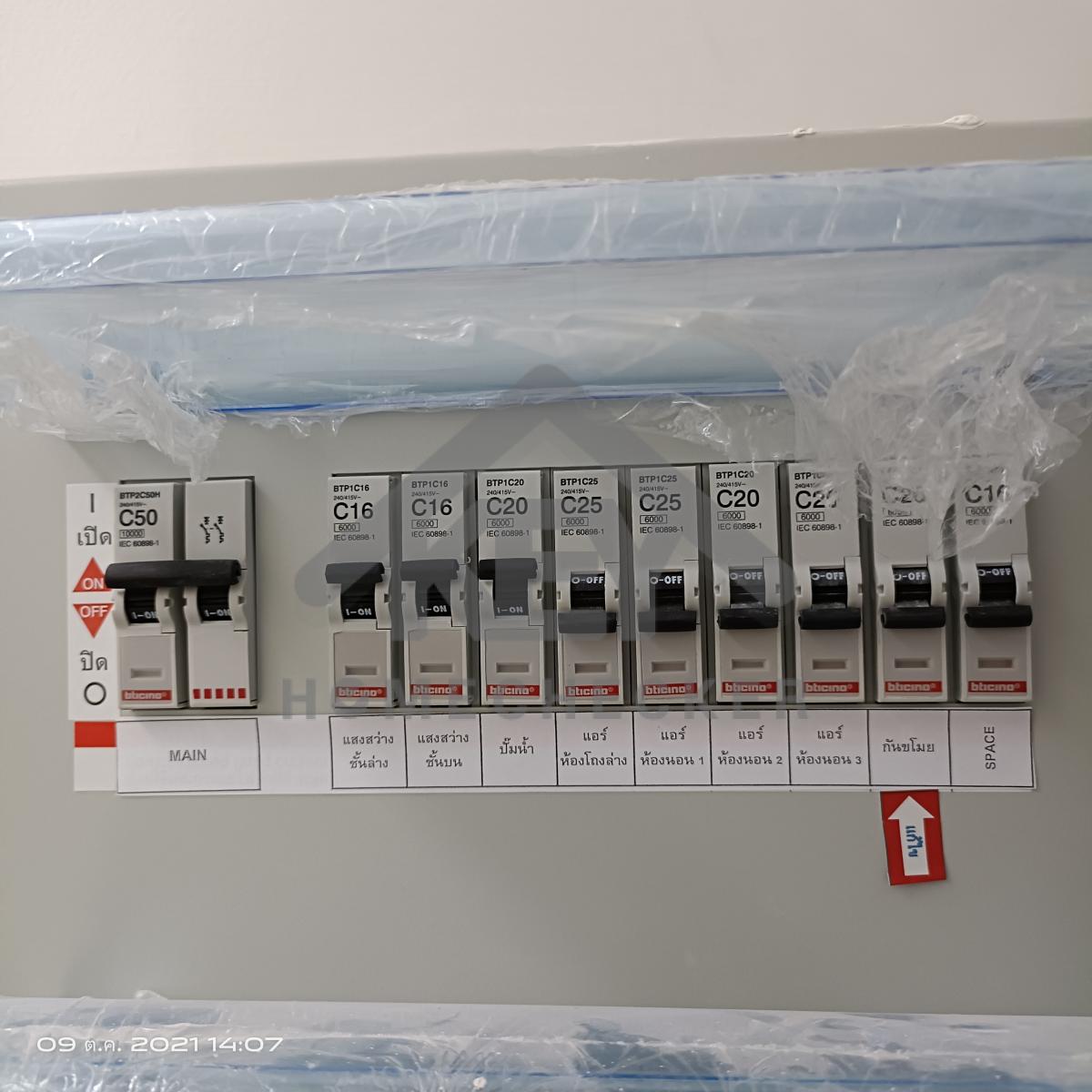

แก้ไข แผงตารางเบรกเกอร์ไม่ตรง (แอร์ห้องนอนชั้น1)

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข น็อตกล่องพลาสติกชำรุดปลี่ยนใหม่

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

แก้ไข ติดตัวเซ็นเซอร์สัญญาณกันขโมยหน้าต่างห้องนอนชั้น 1 ให้เรียบร้อย

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

***ต้องการให้ไฟบริเวณห้องโถงด้านหลังติดพร้อมกัน 2 ดวง และและต้องการให้ไปบริเวณหน้าห้องน้ำชั้นล่างติดดวงเดียว

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

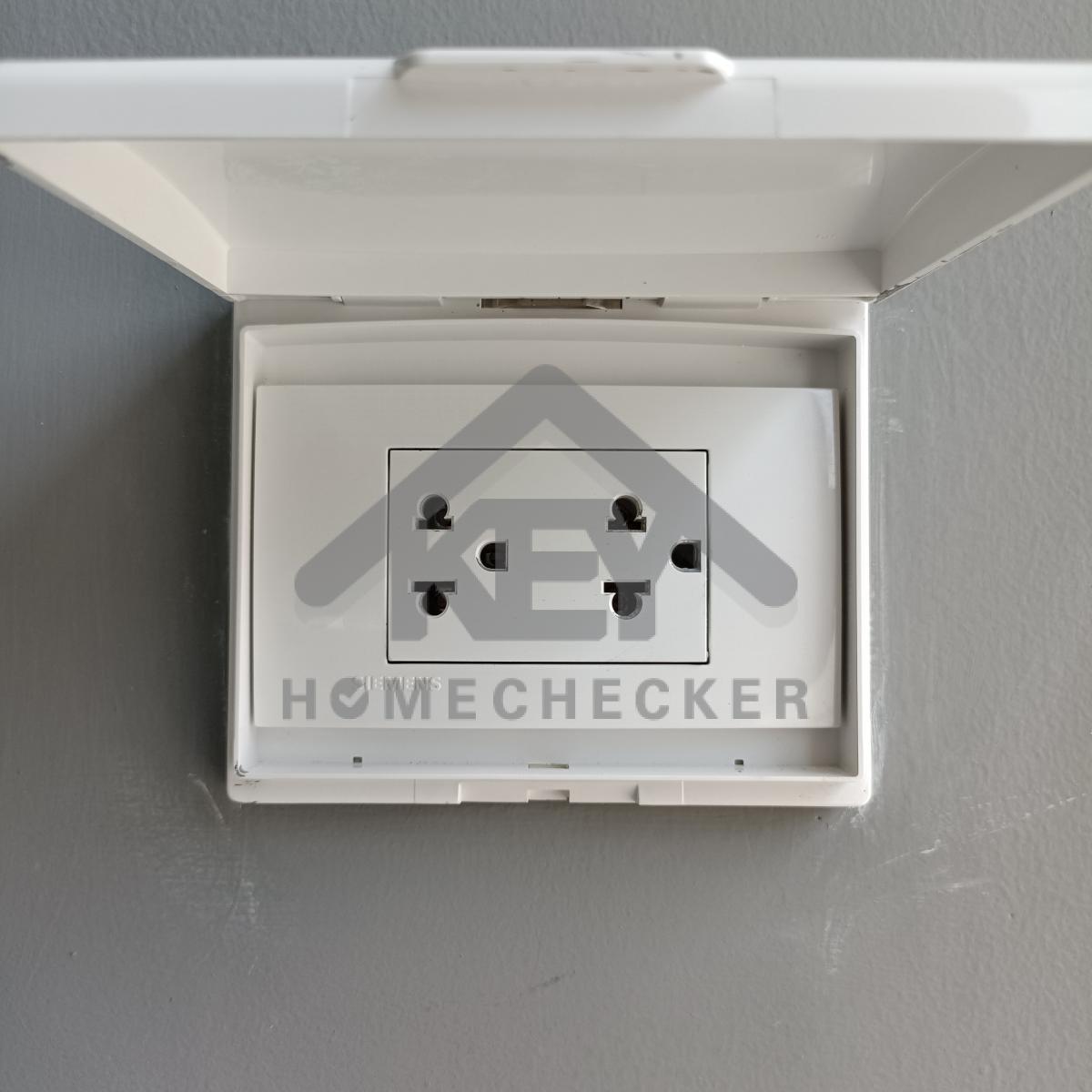

แก้ไข ทำความสะอาดเก็บสีปลั๊กไฟโรงจอดรถ

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

ก่อนแก้ไข

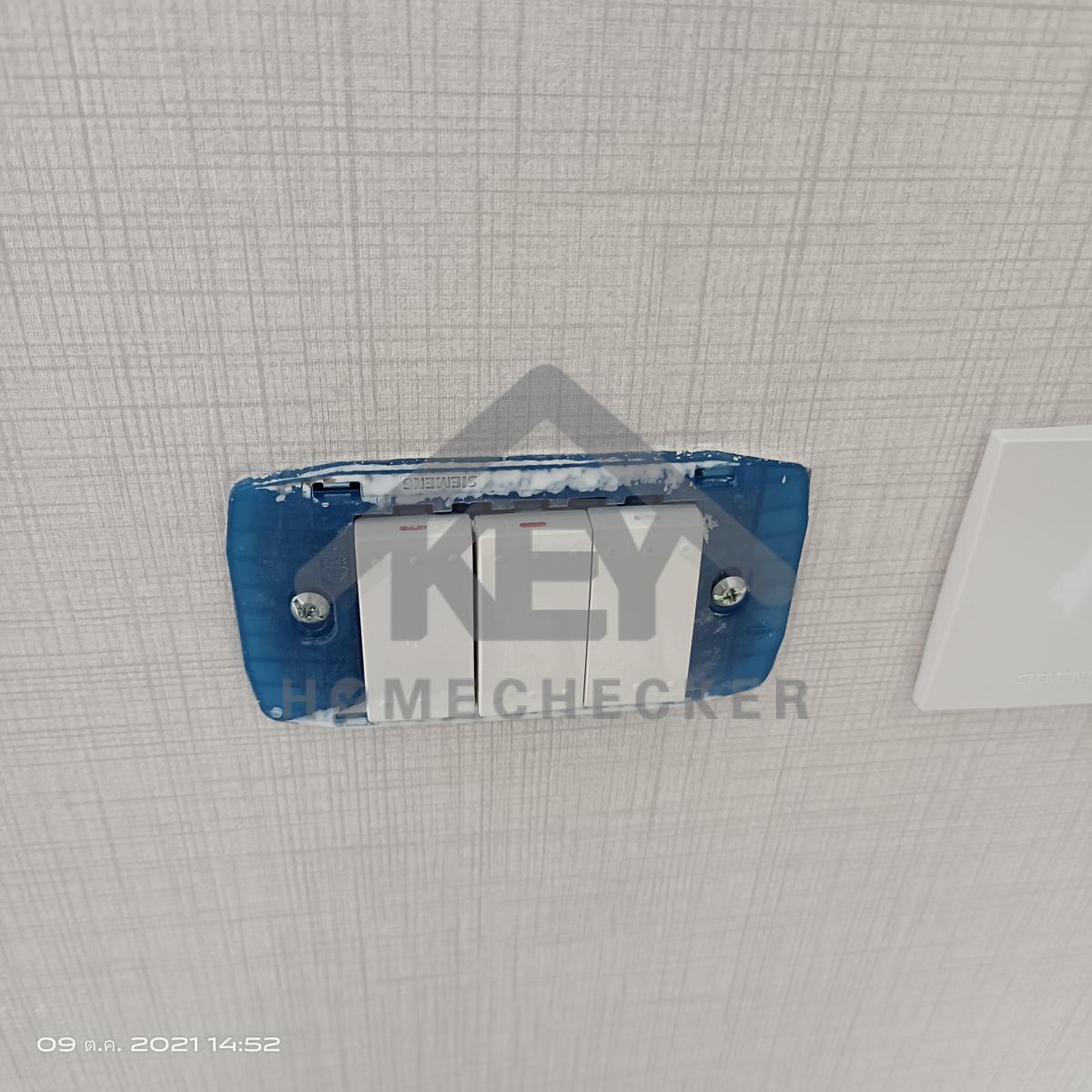

งานไฟฟ้าและระบบความปลอดภัย

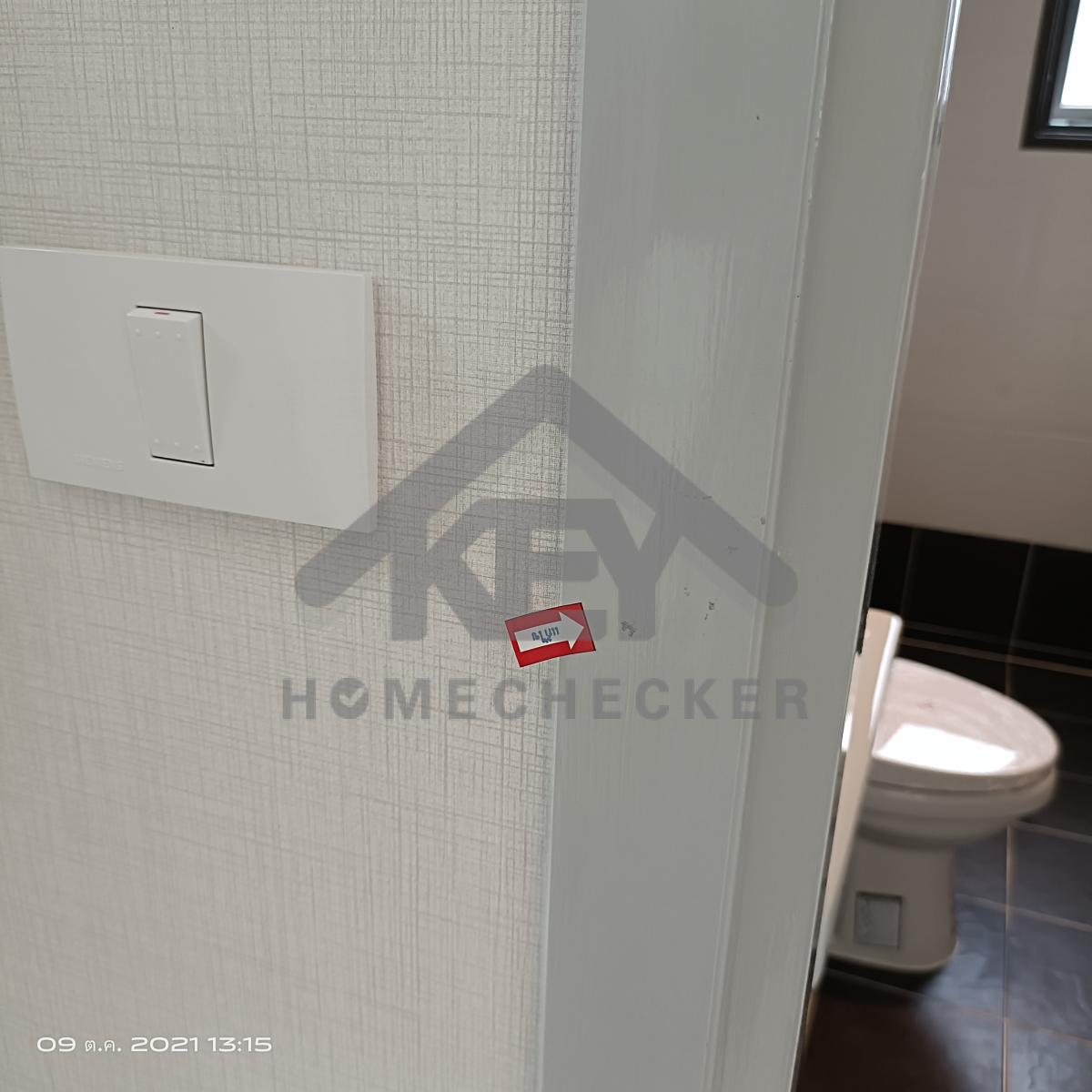

แก้ไข ทำความสะอาดเก็บสีปลั๊กและสวิทไฟทั้งหมด

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

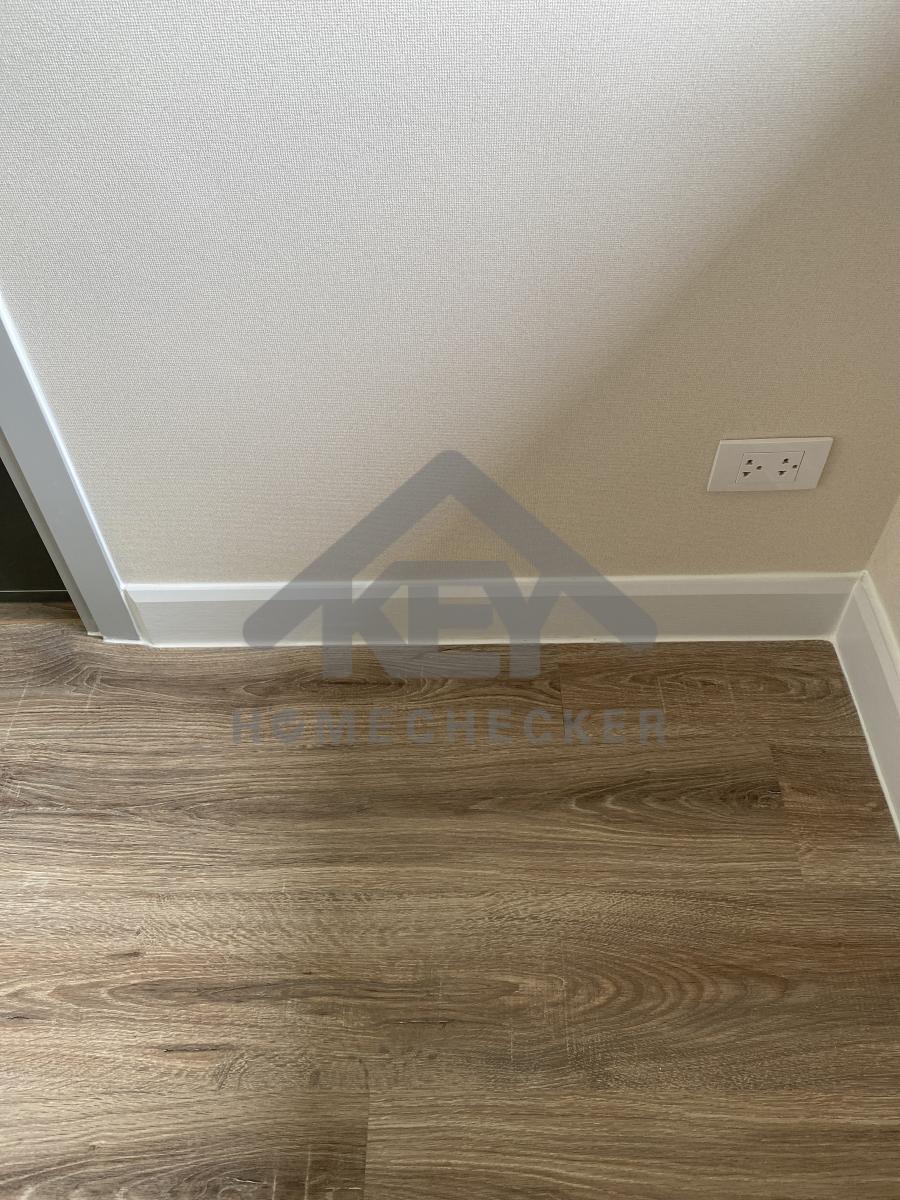

5. งานห้องโถง ห้องนั่งเล่น

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

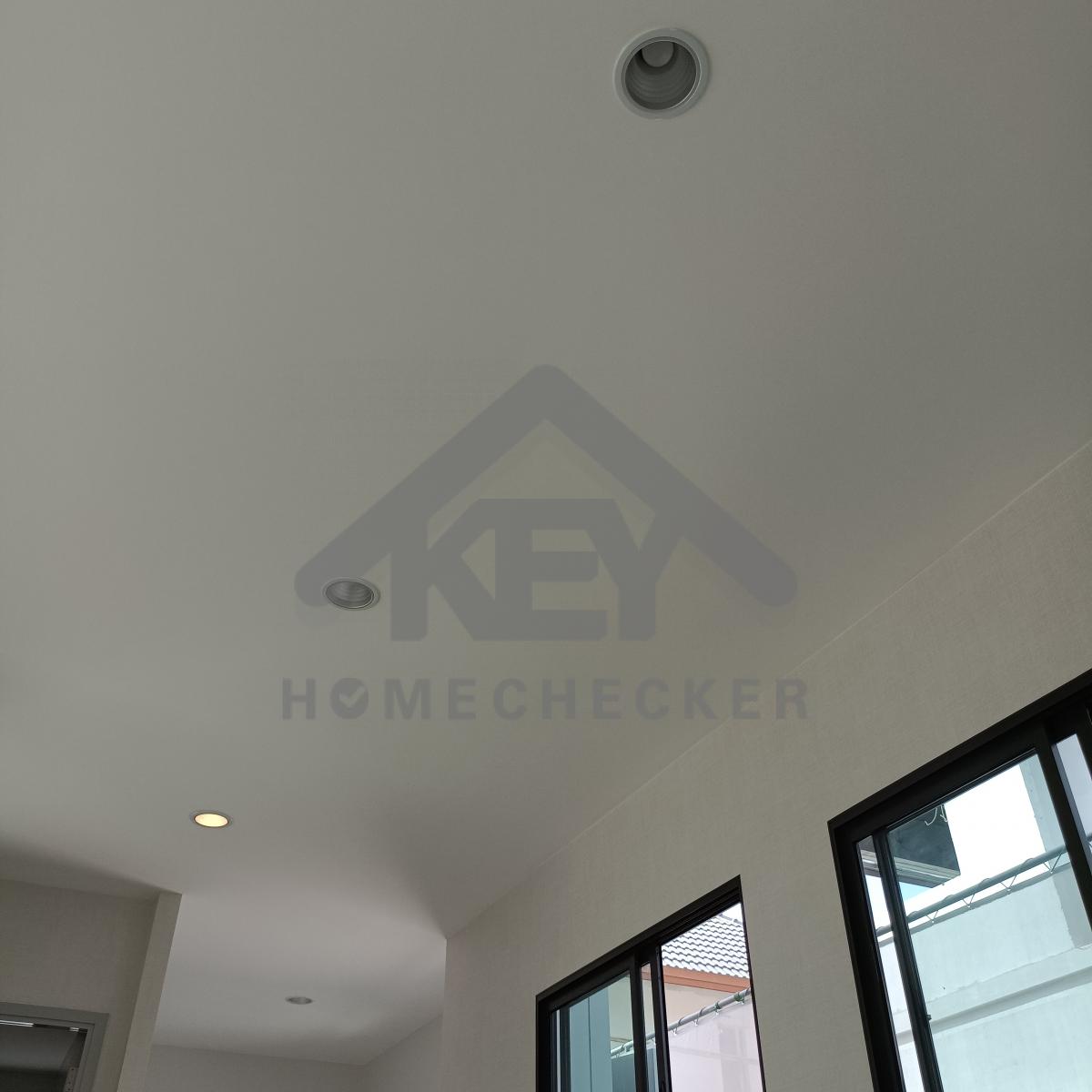

แก้ไข เก็บงานขอบดาวน์ไลท์ให้สนิททั้งหมด และเก็บสีฝ้าเพดาน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไข ทำความสะอาด

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข

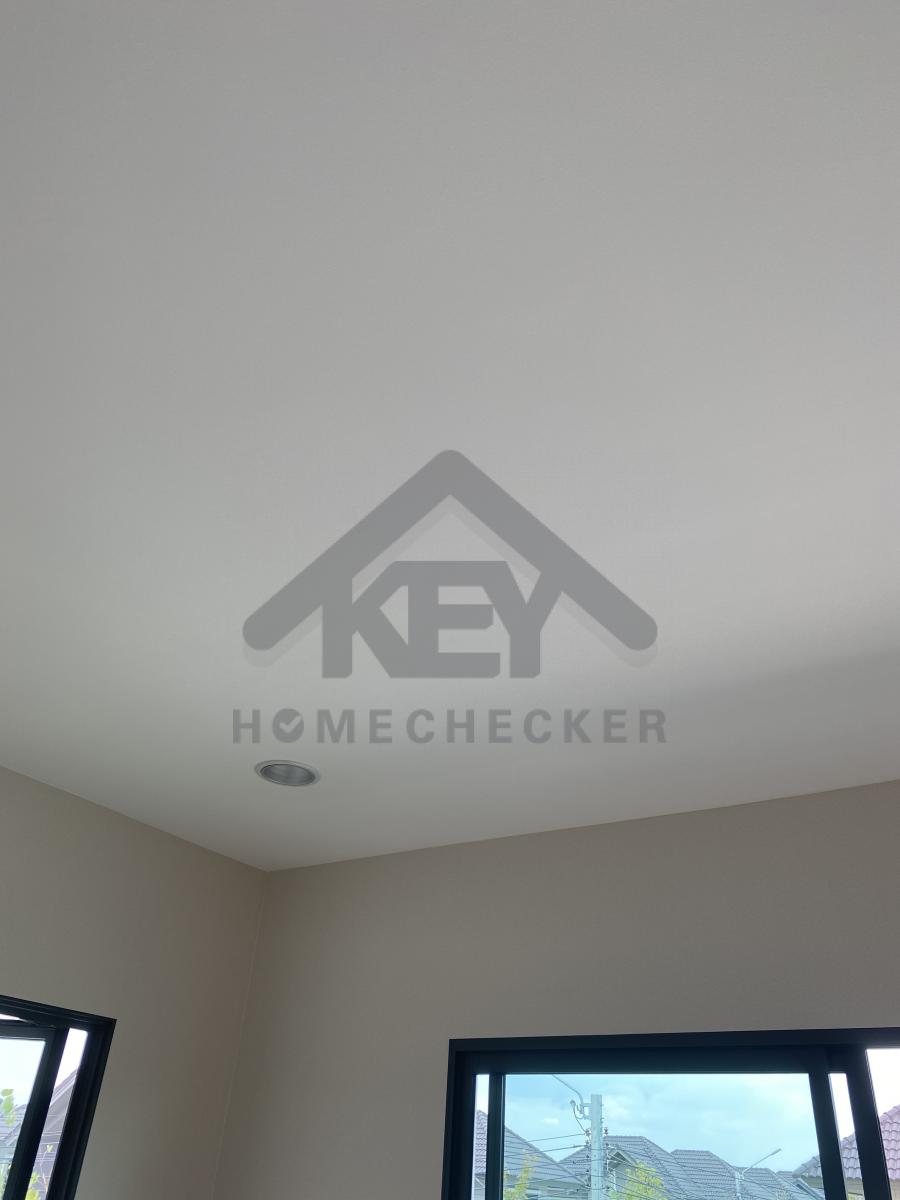

งานห้องโถง ห้องนั่งเล่น

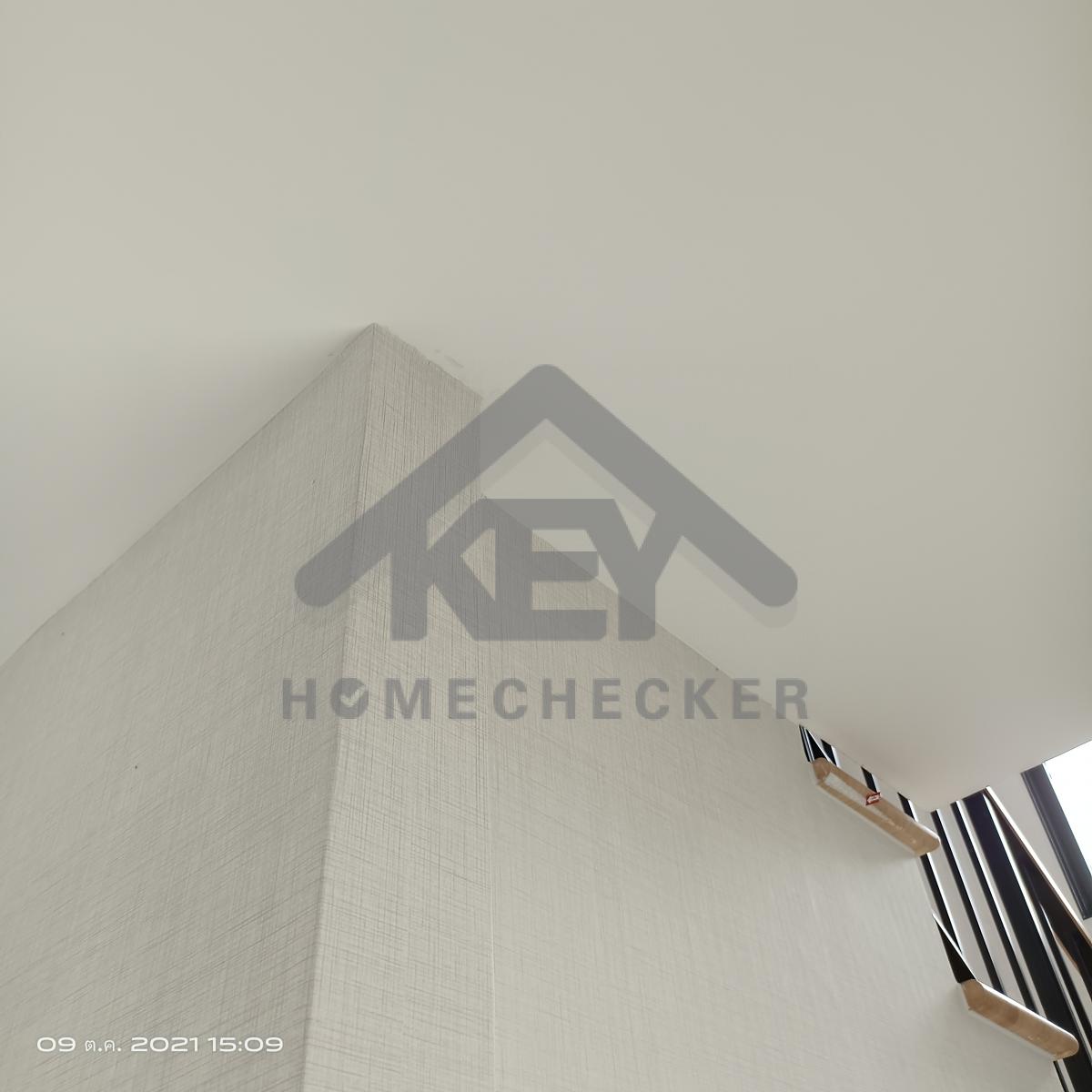

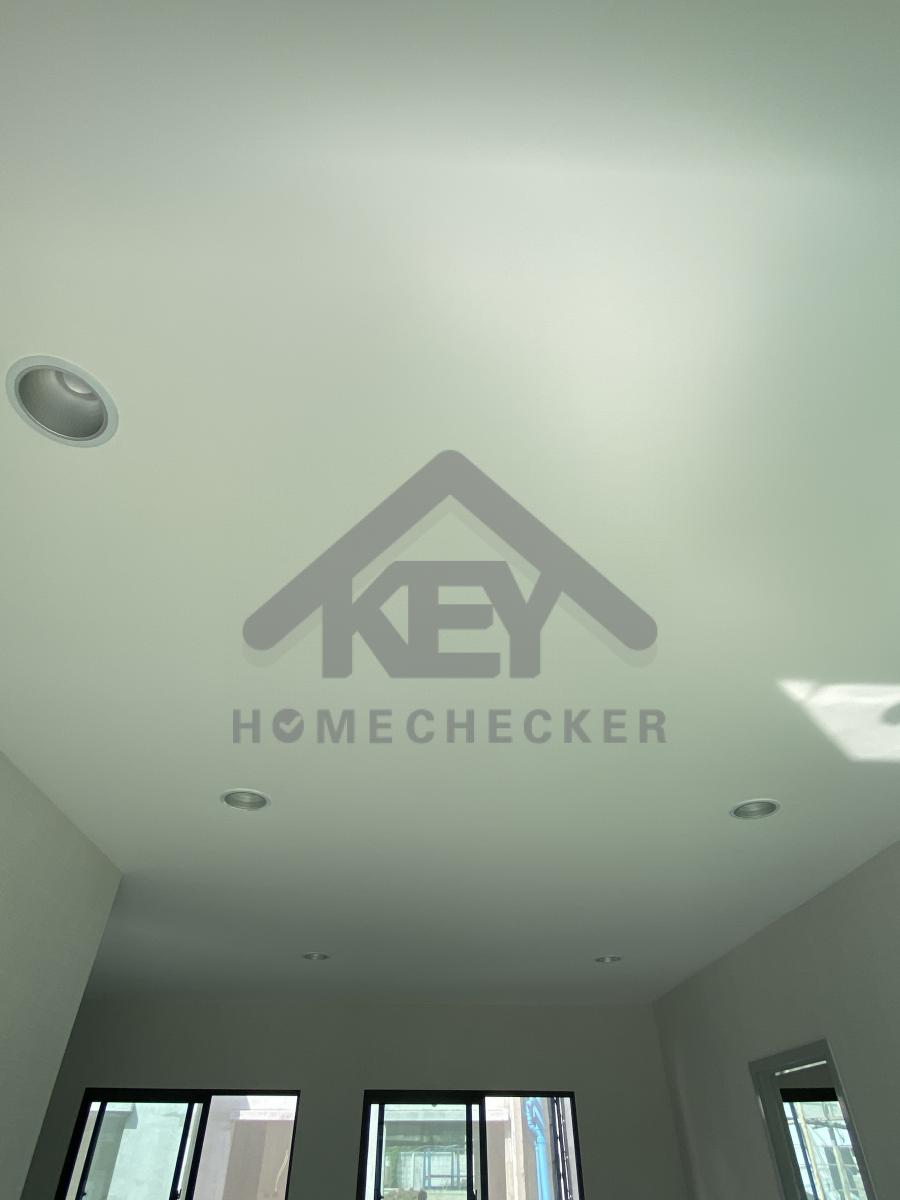

แก้ไข เก็บสีฝ้าเพดาน

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

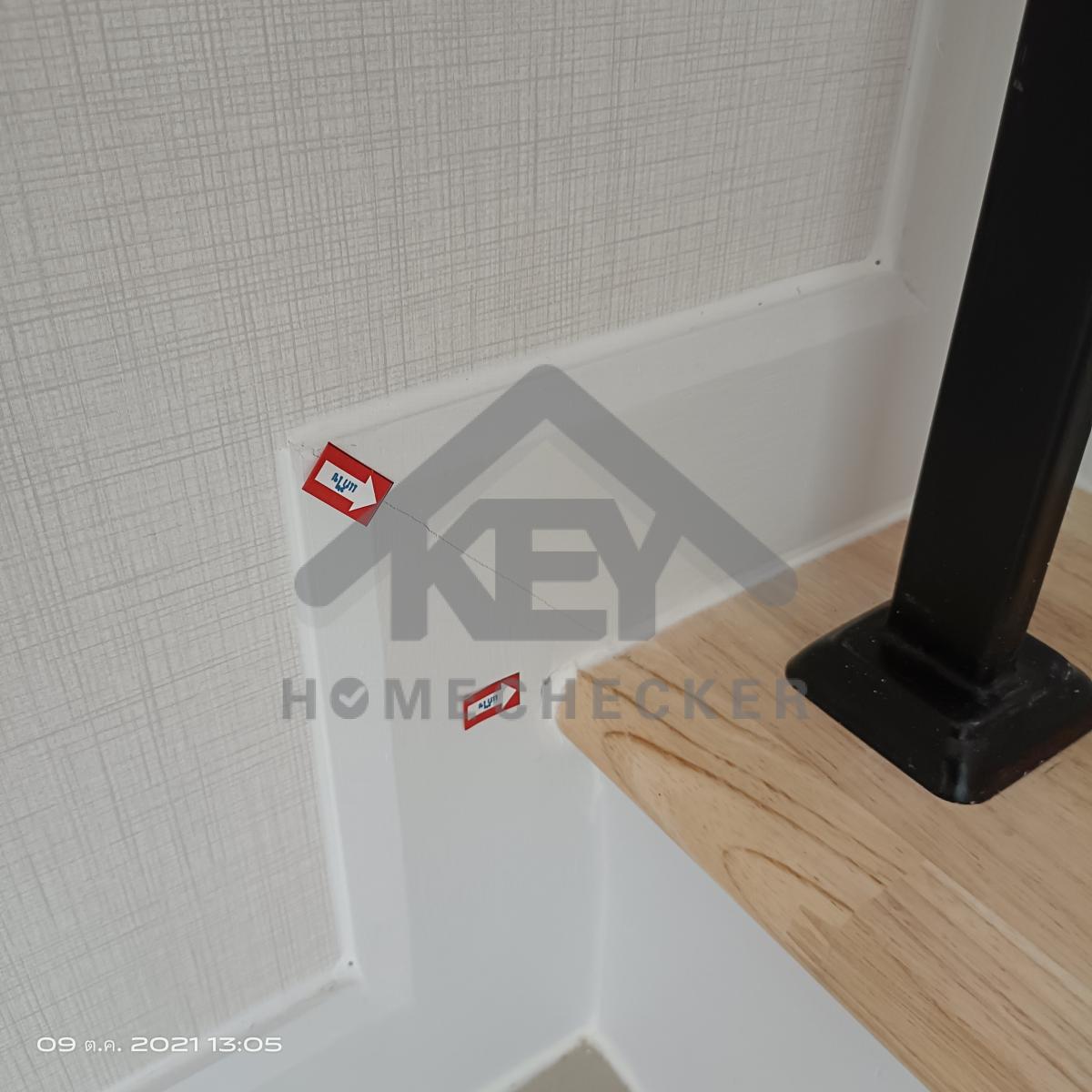

แก้ไข ขอบวอลเปเปอร์หลุดลอก

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

6. งานห้องครัวชั้น 1

ก่อนแก้ไข
งานห้องครัวชั้น 1

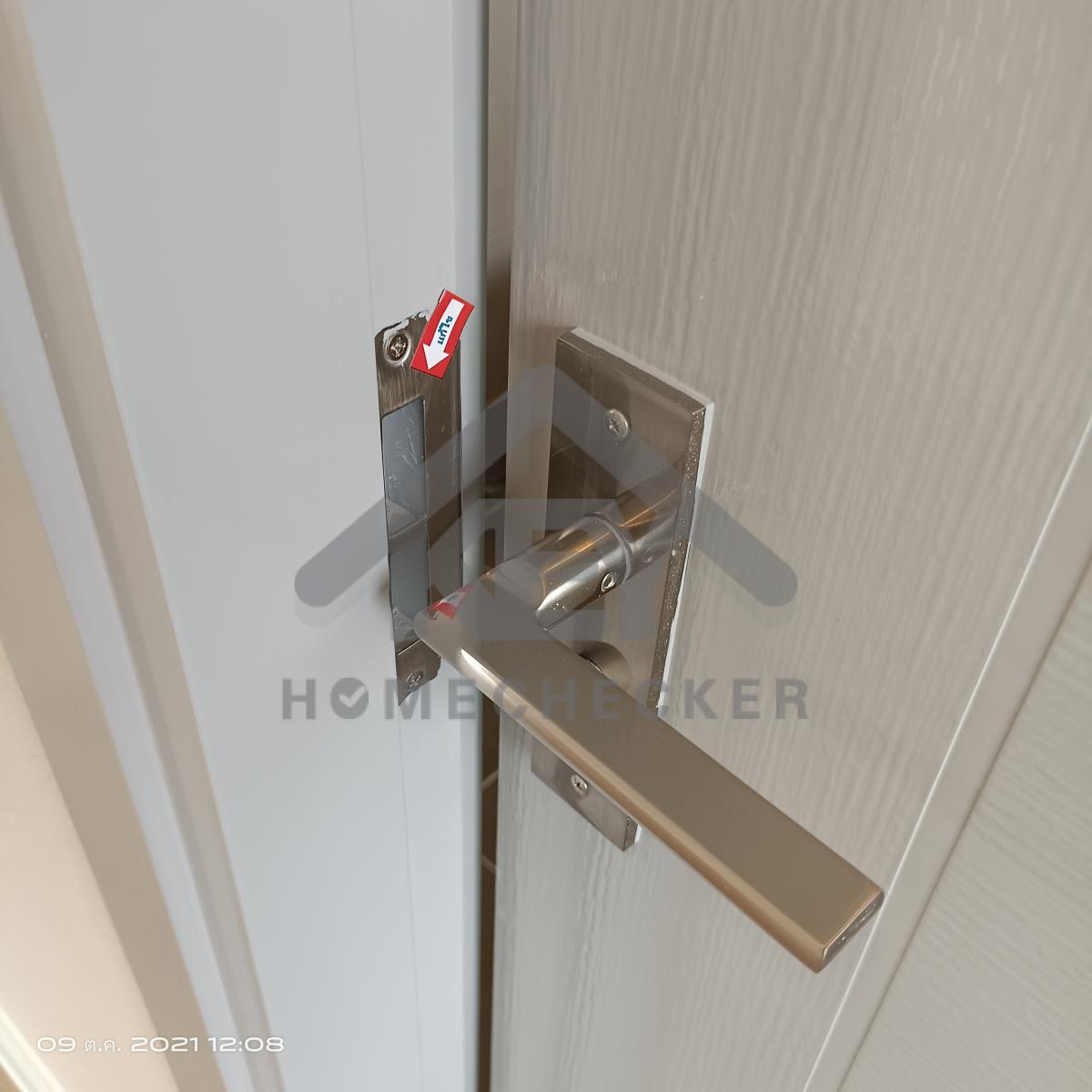

แก้ไข ลูกบิดประตูปิดไม่สะดวก

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไข บานประตูปิดไม่สนิท

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

7. งานบันไดชั้น 1

ก่อนแก้ไข

งานบันไดชั้น 1

แก้ไข ประตูห้องใต้บันไดปิดไม่ได้

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

ไม้บันไดรอขัดและเคลือบใหม่เป็นงานสุดท้าย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

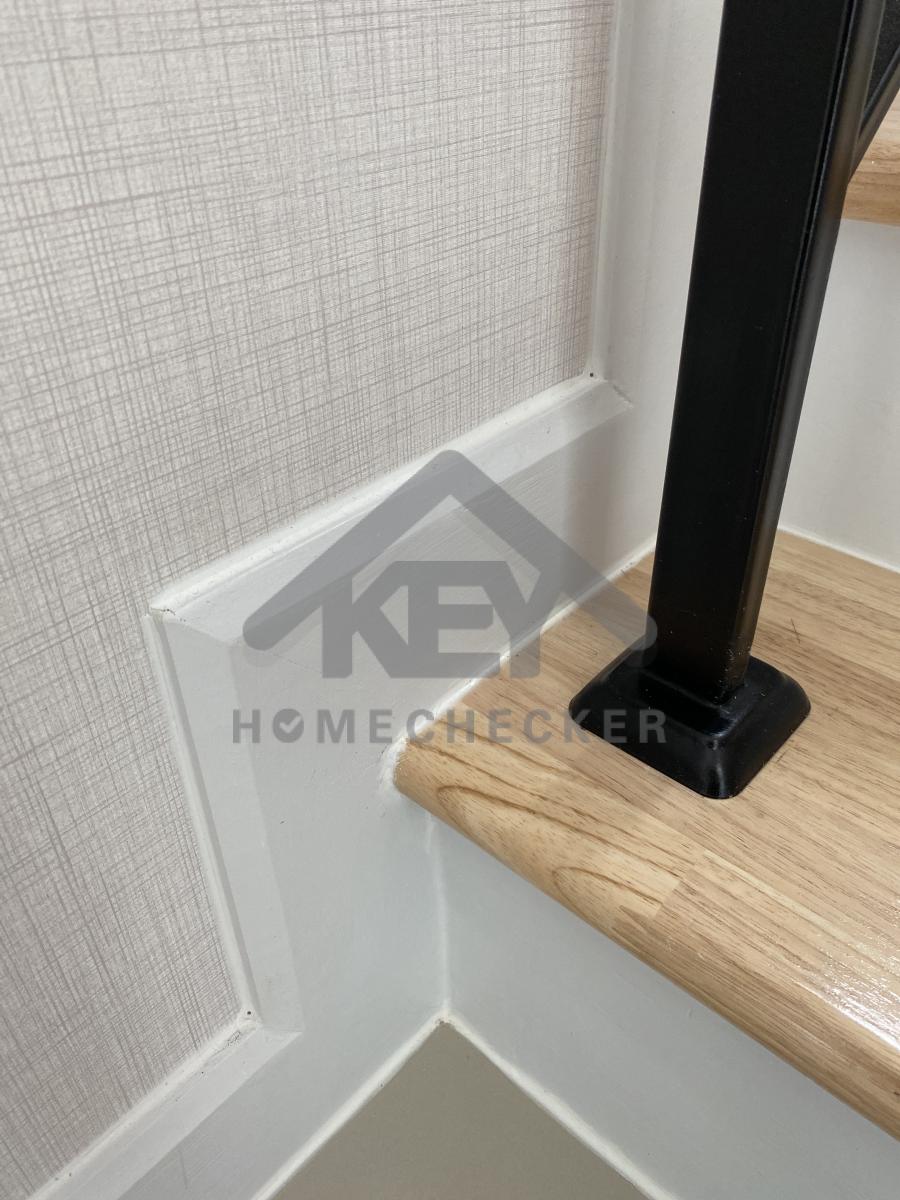

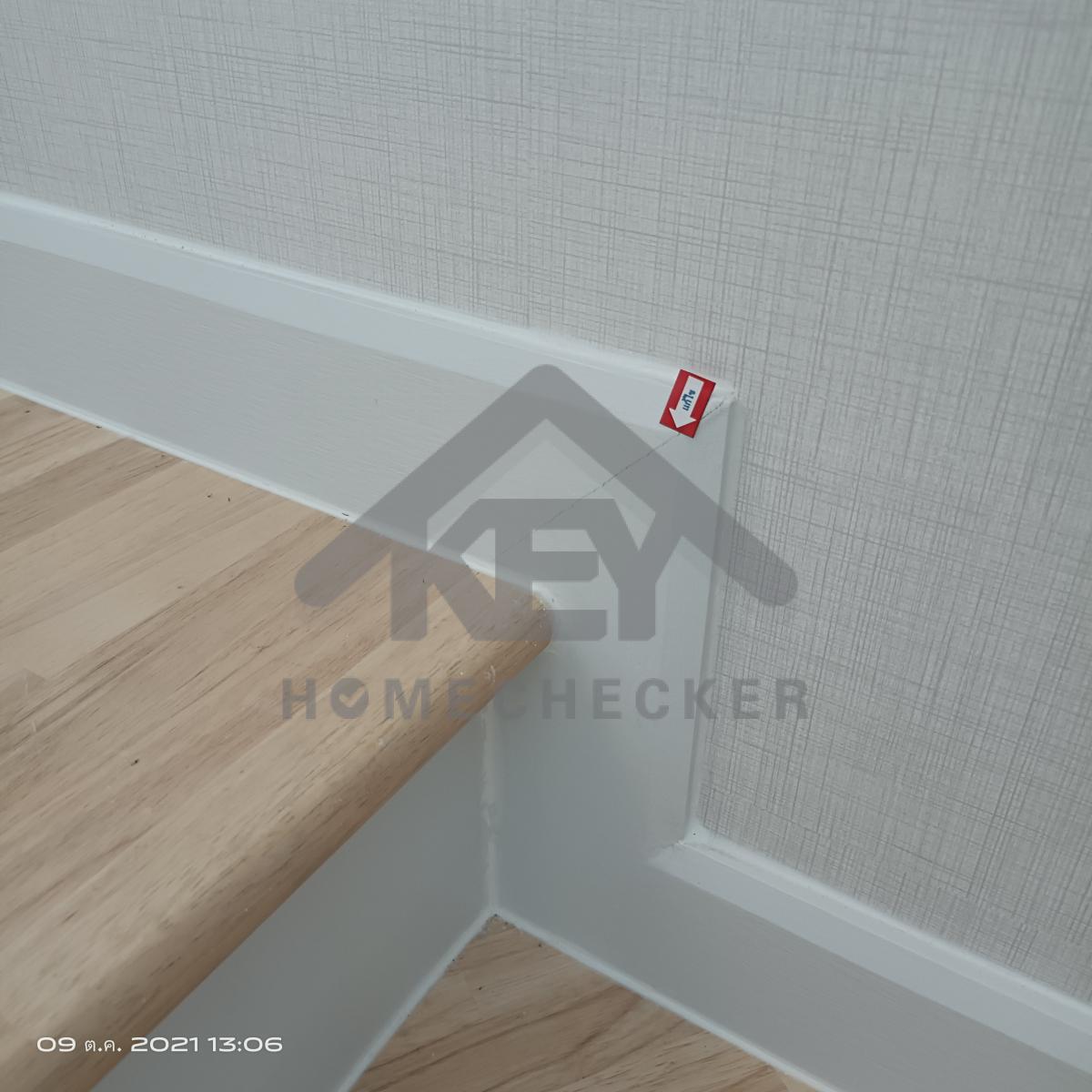

แก้ไข เก็บงานเก็บสีบัวบันได

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข ทำความสะอาดเก็บสี

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีบัวบันได

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข ทำความสะอาดเก็บสี

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข ทำความสะอาดเก็บสี

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

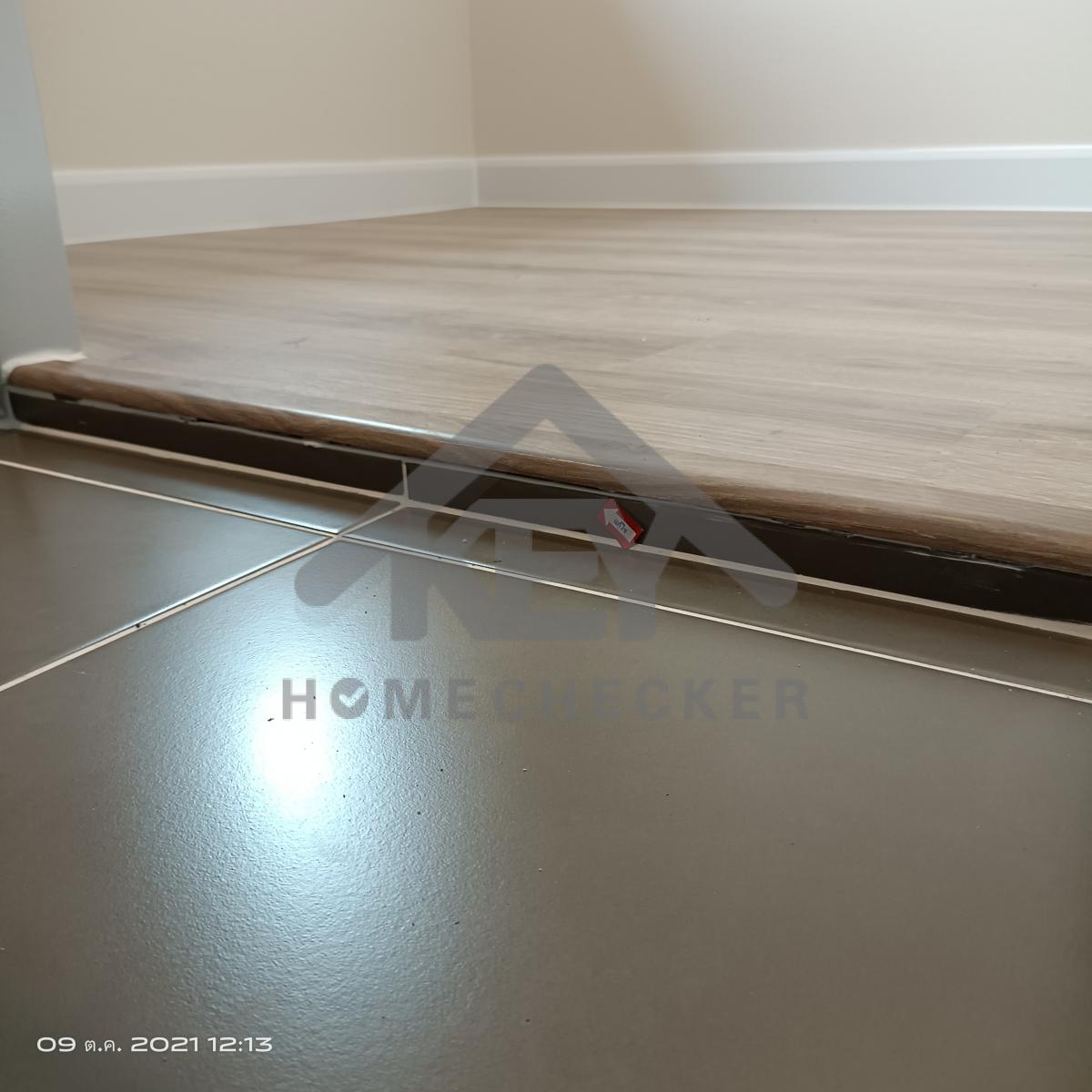

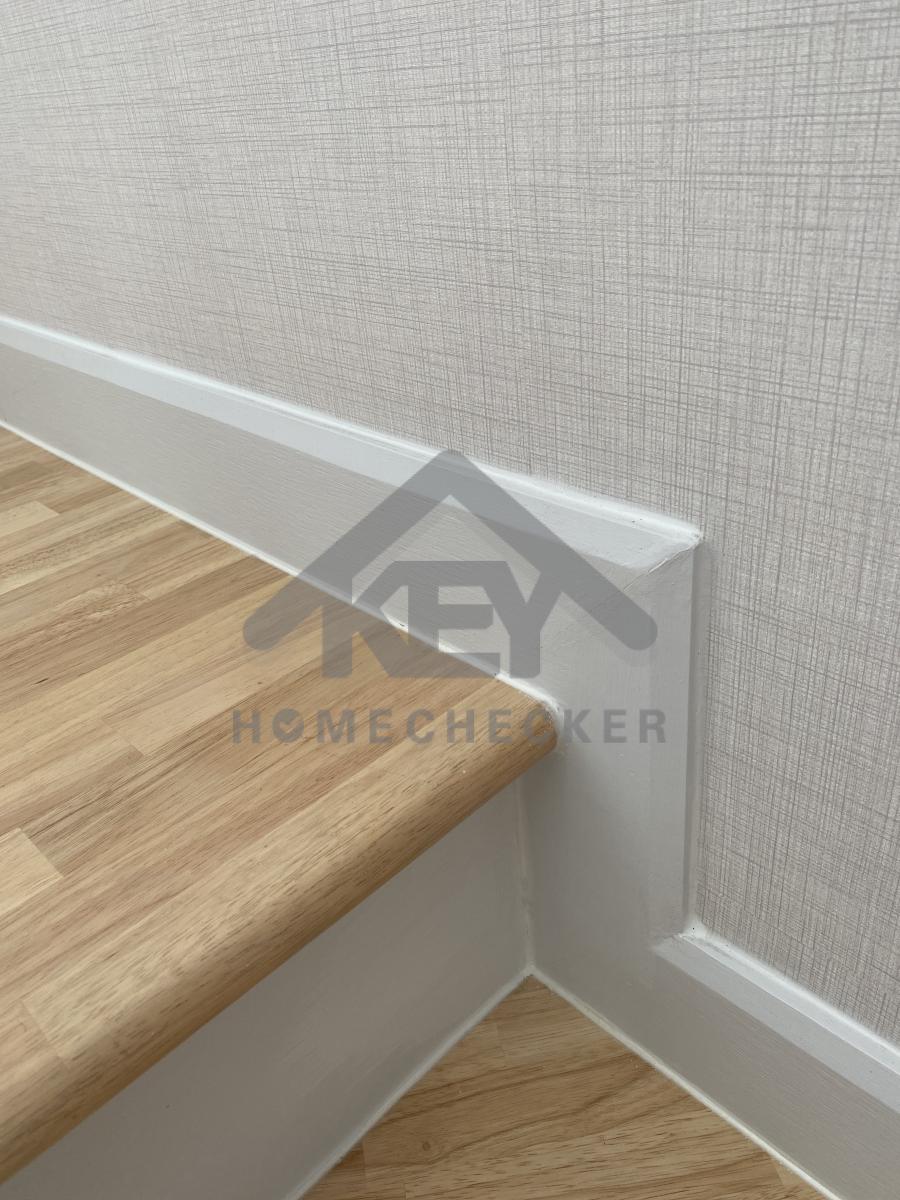

แก้ไข เก็บงานใต้ขอบตัวจบพื้น

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

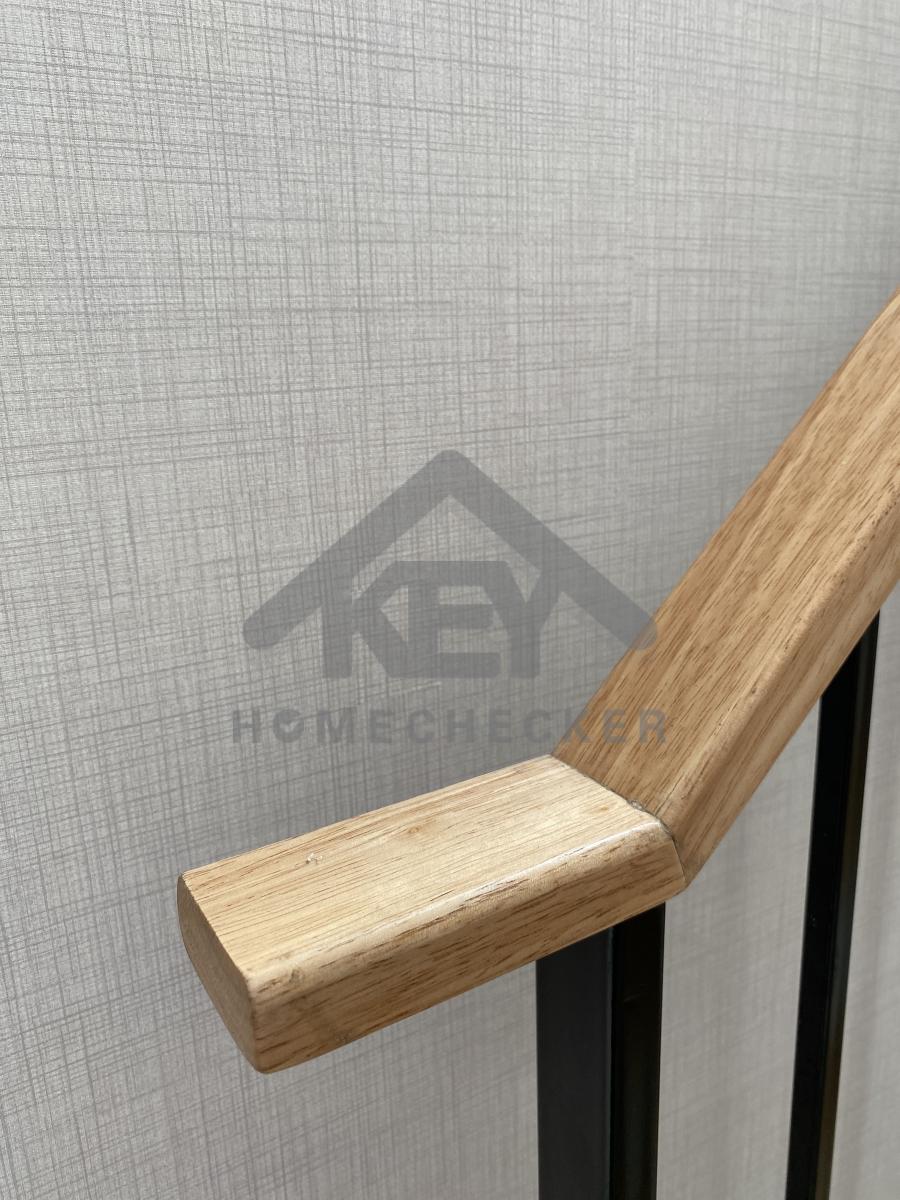

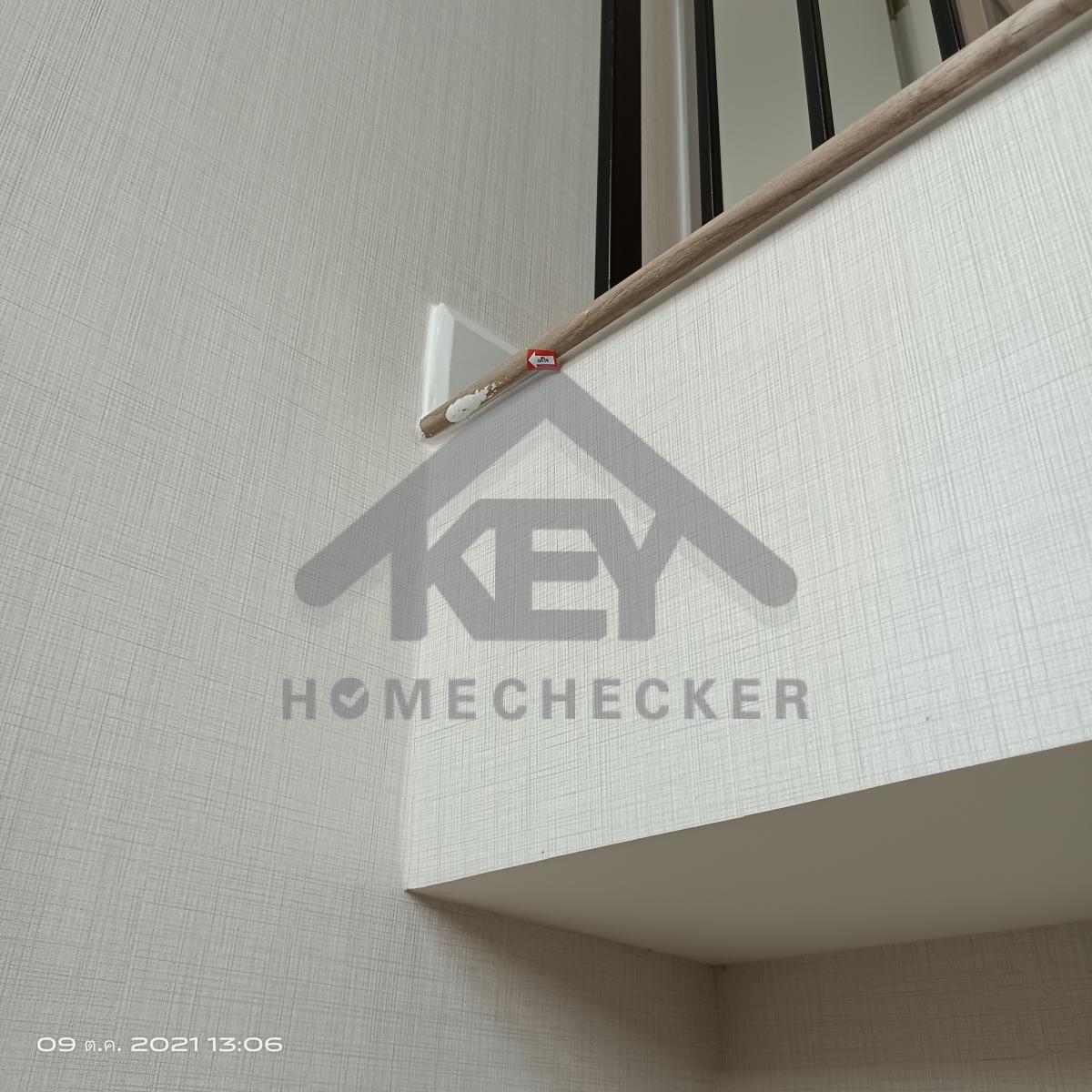

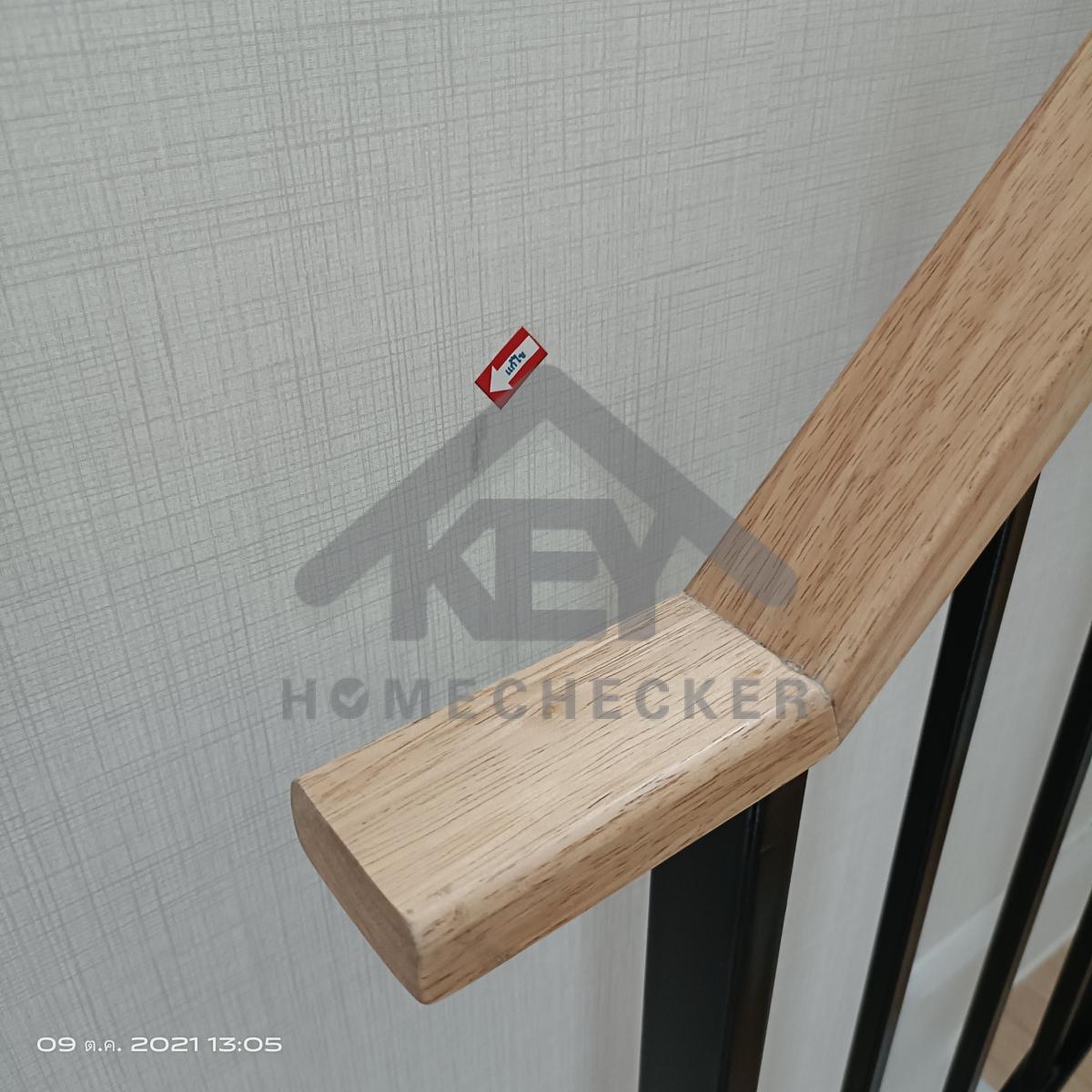

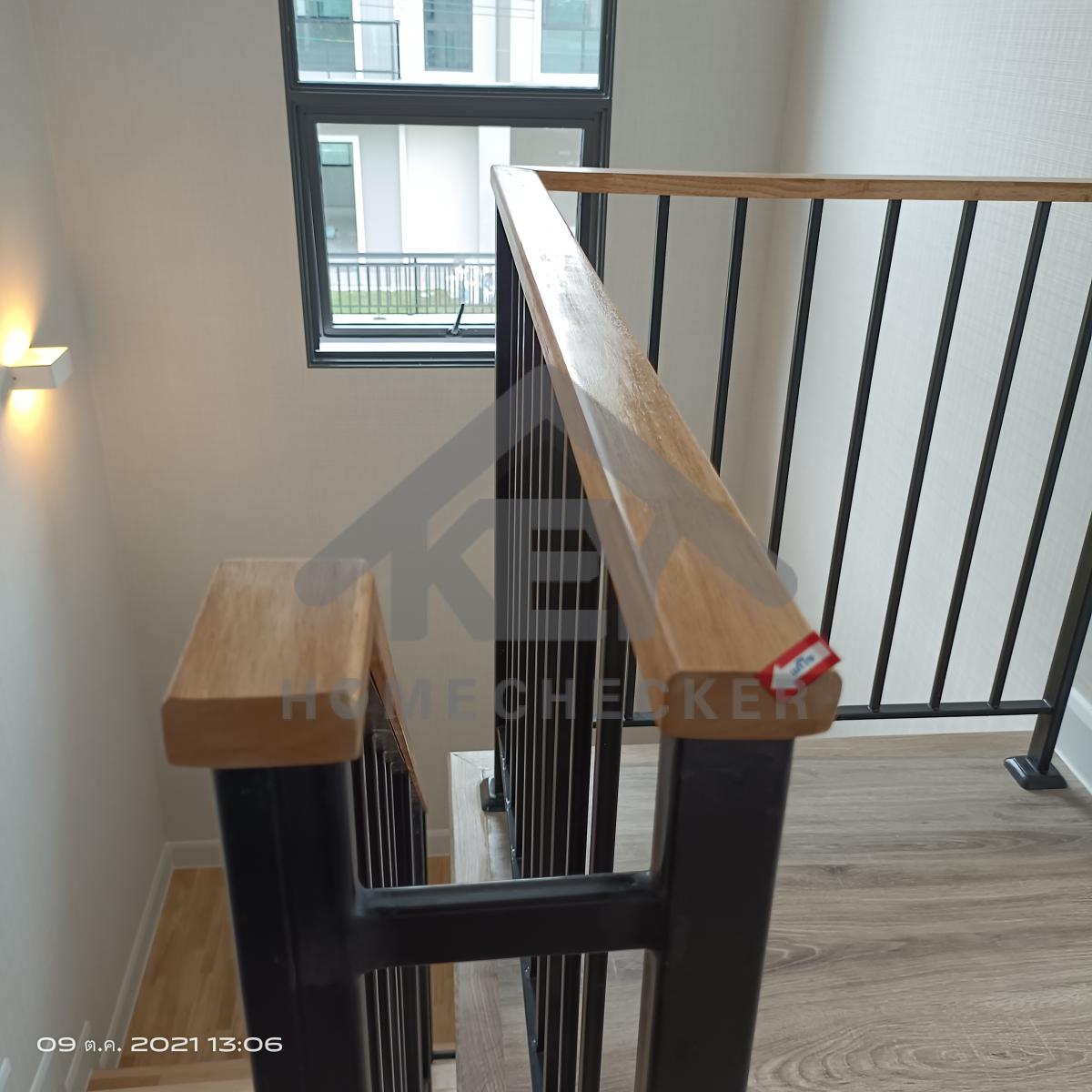

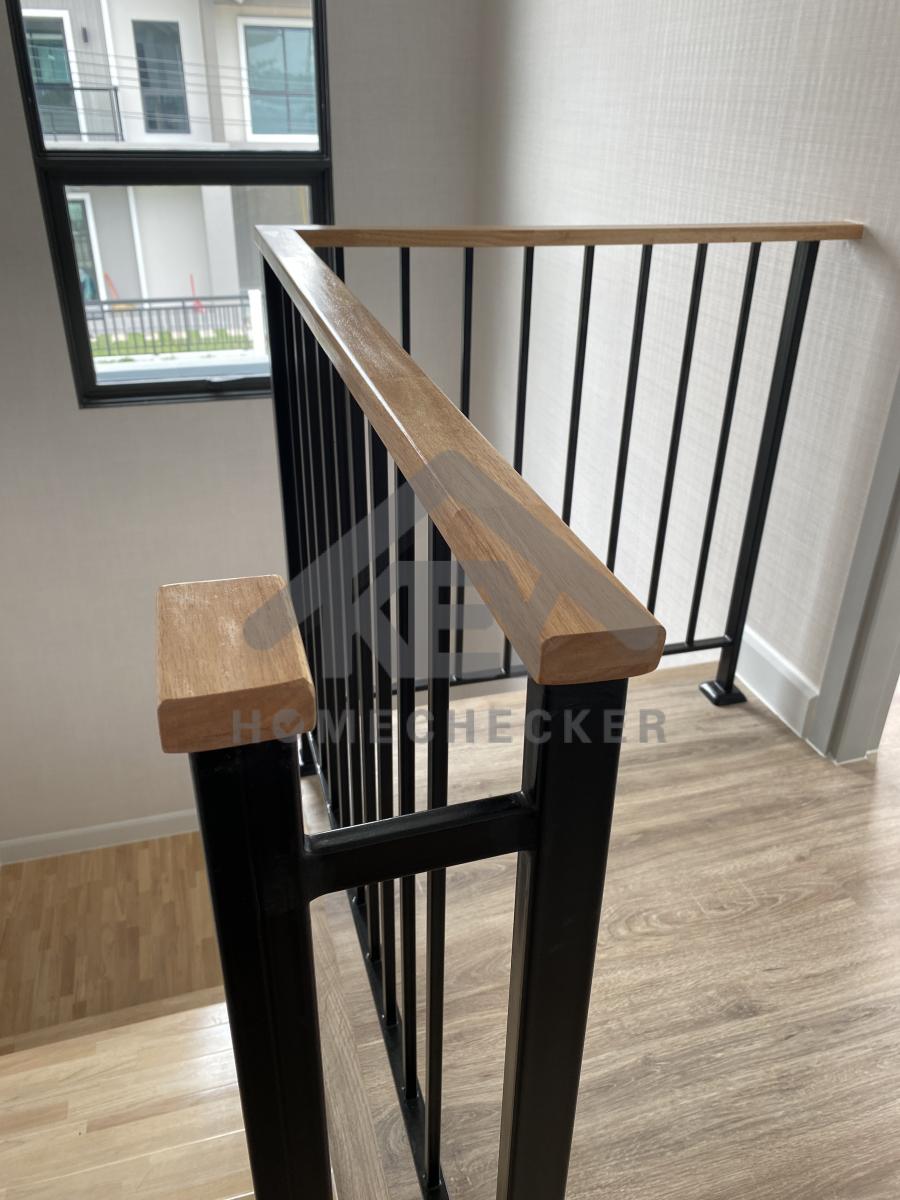

แก้ไข ขัดเก็บงานเก็บสีไม้ราวบันได

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

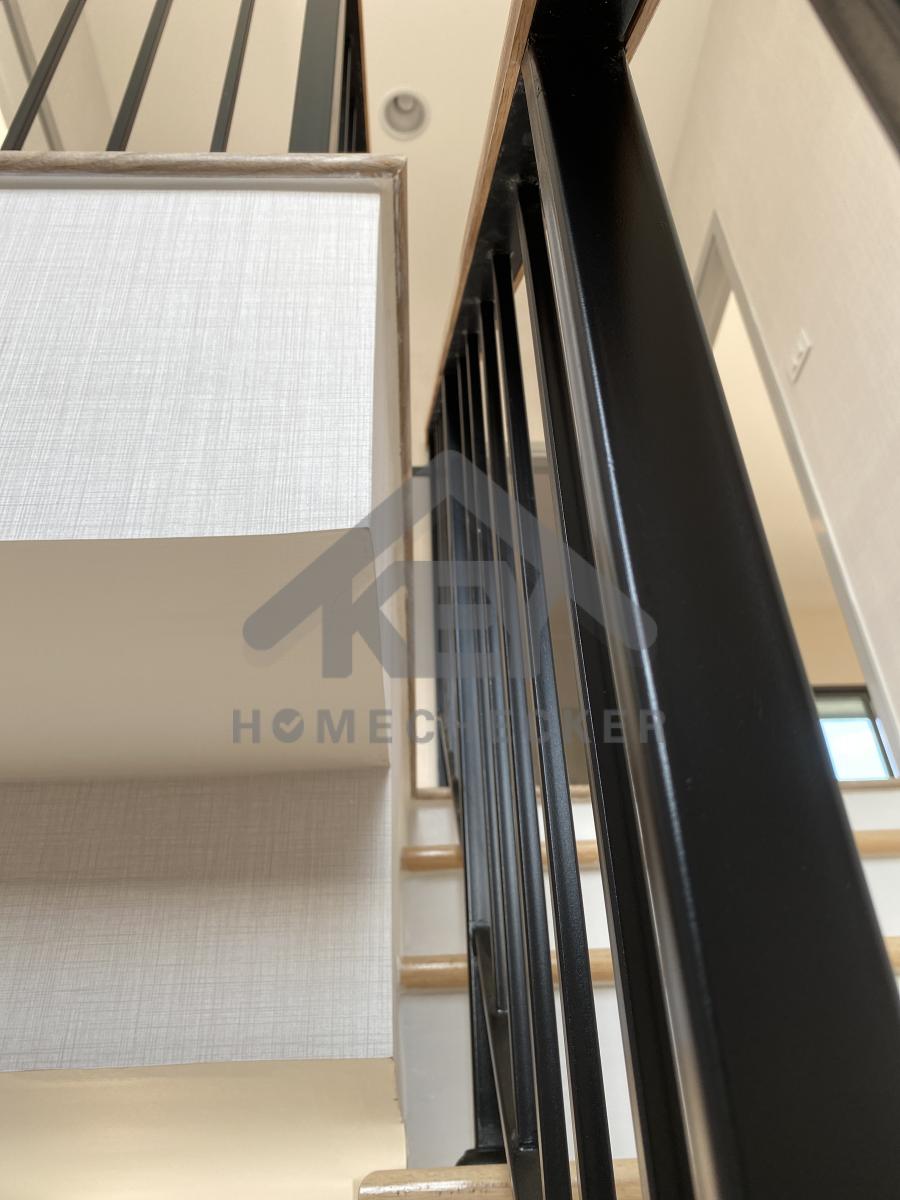

ก่อนแก้ไข
งานบันไดชั้น 1

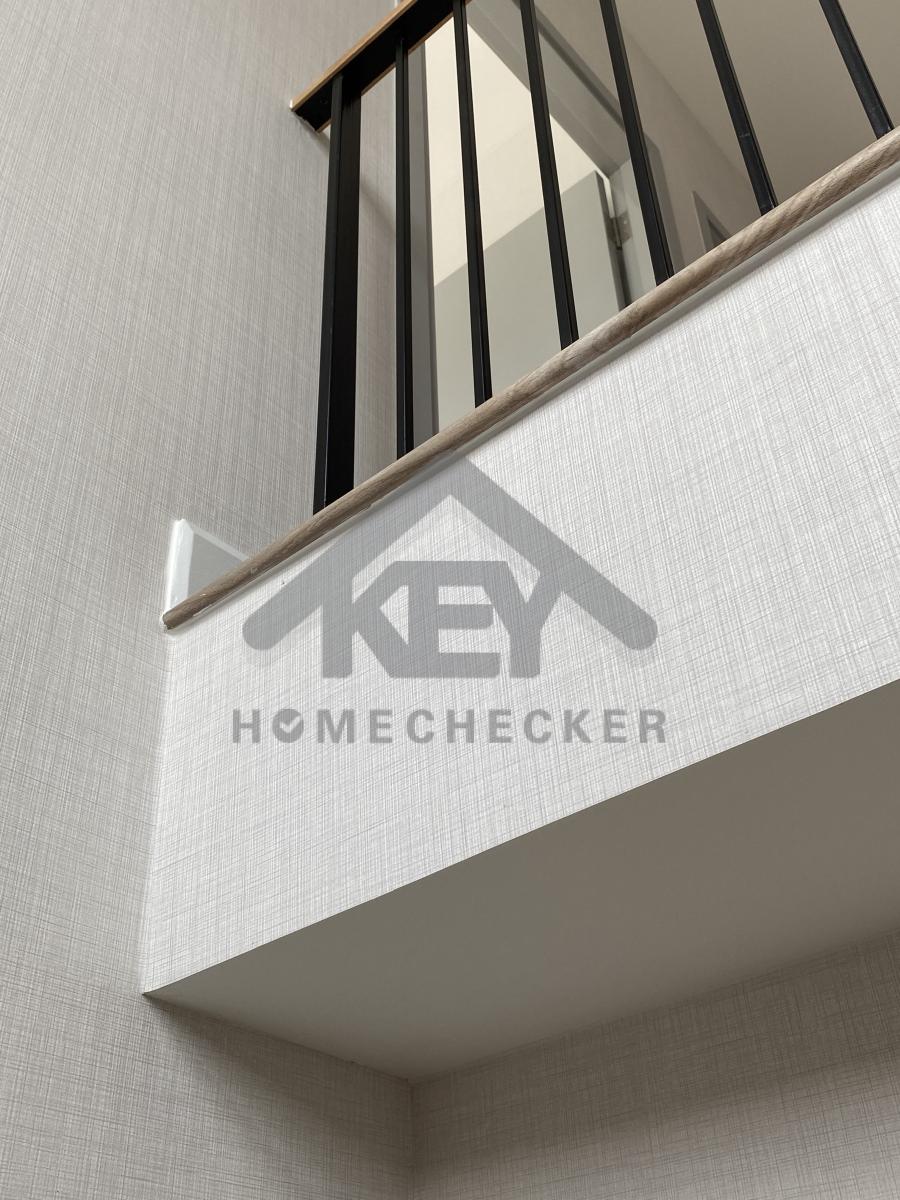

แก้ไข เก็บงานจบไม้ราวบันได

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไข เก็บสีเหล็กราวบันได

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

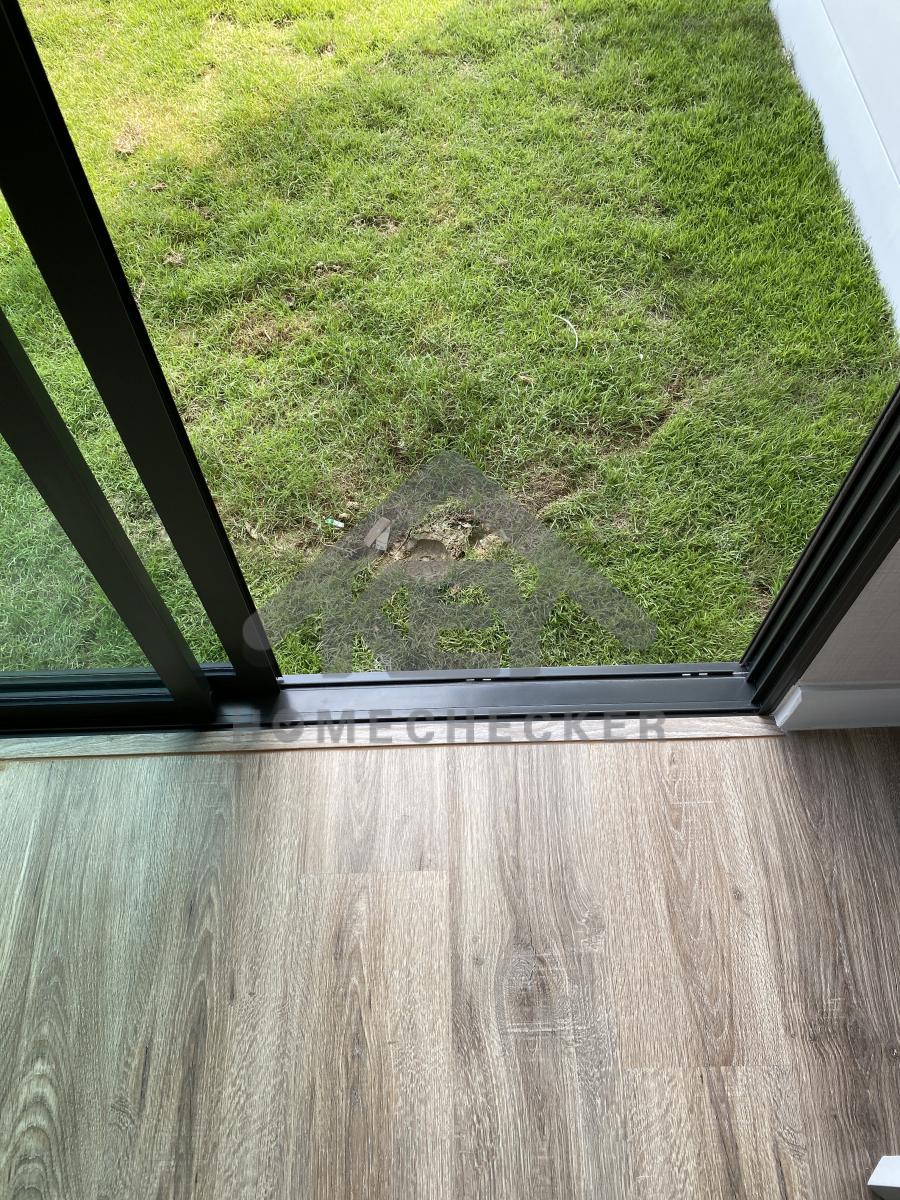

8. งานห้องนอนชั้น 1 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

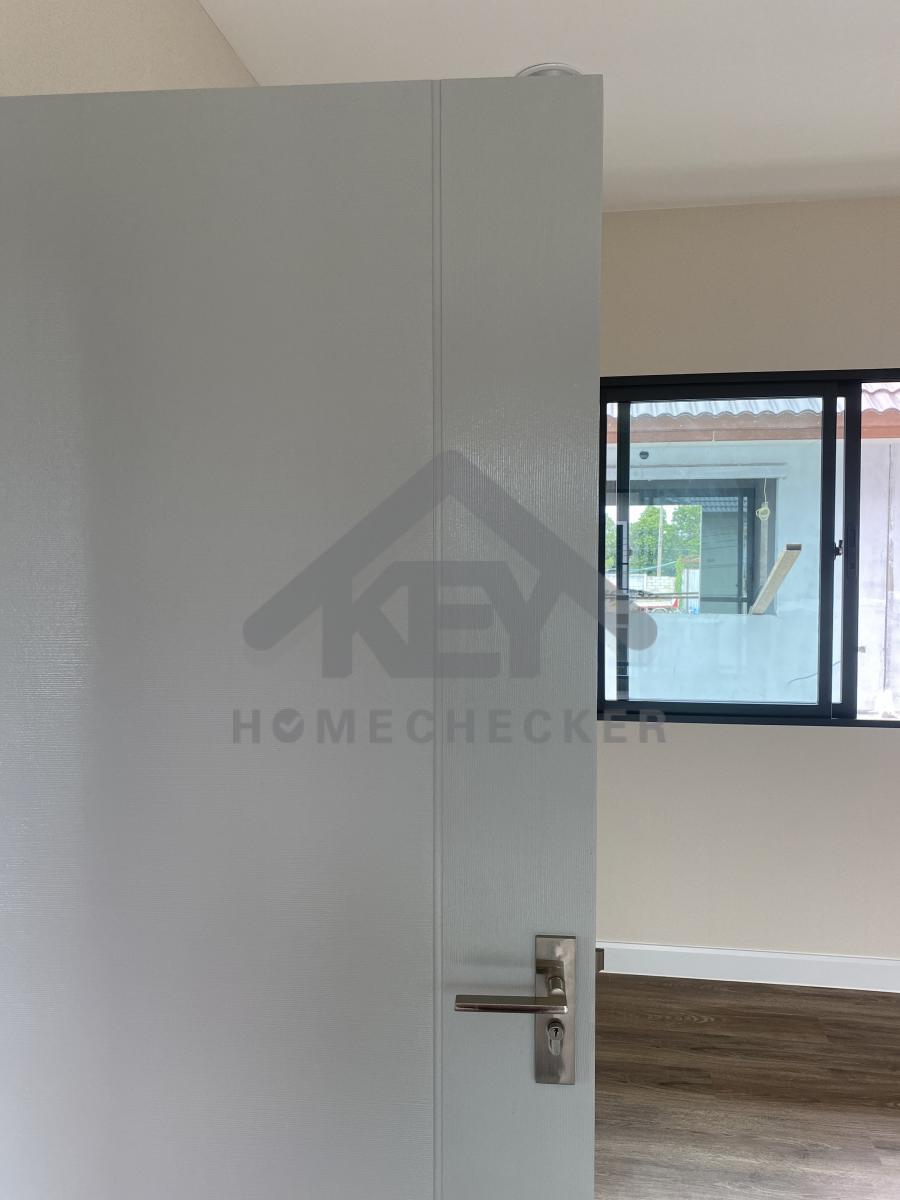

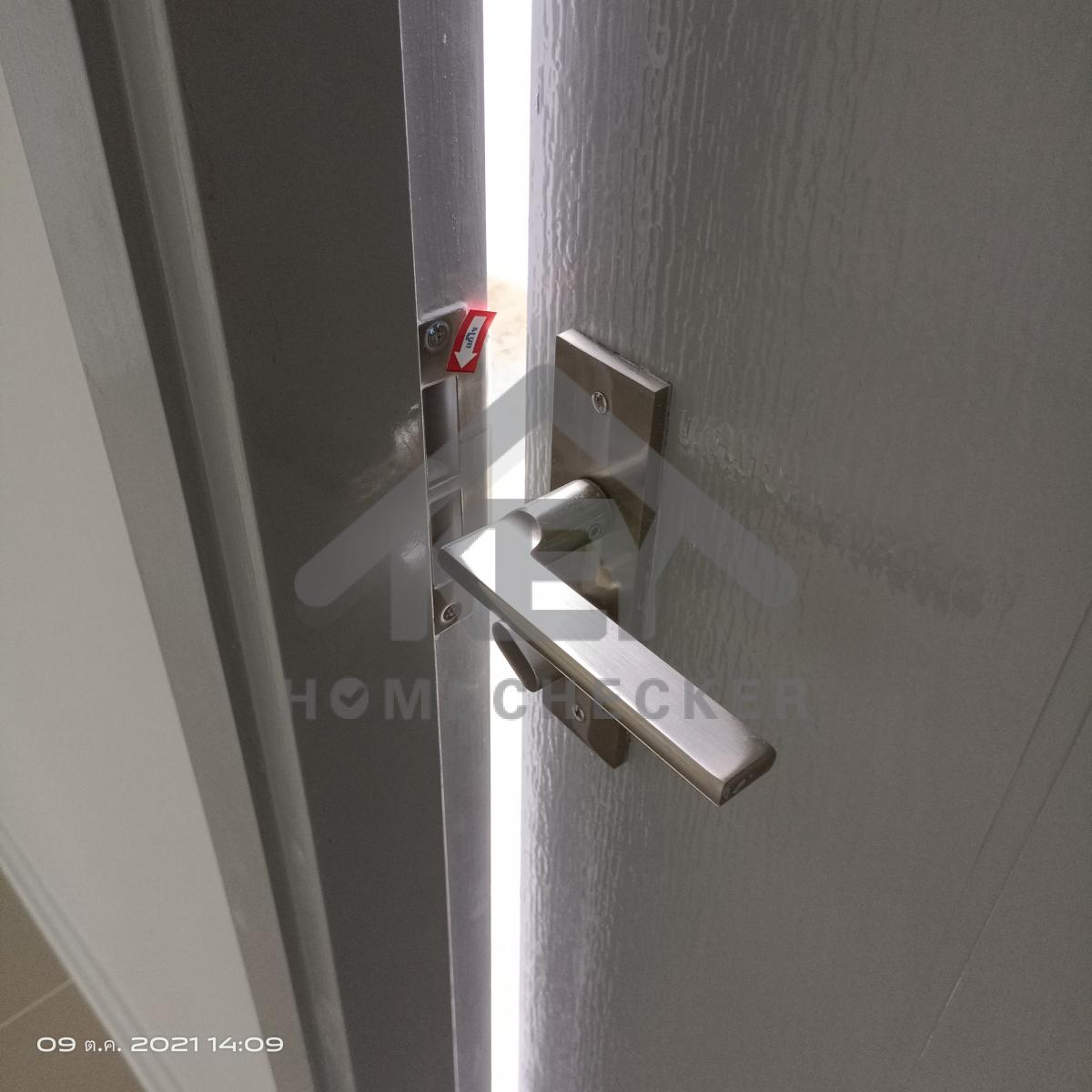

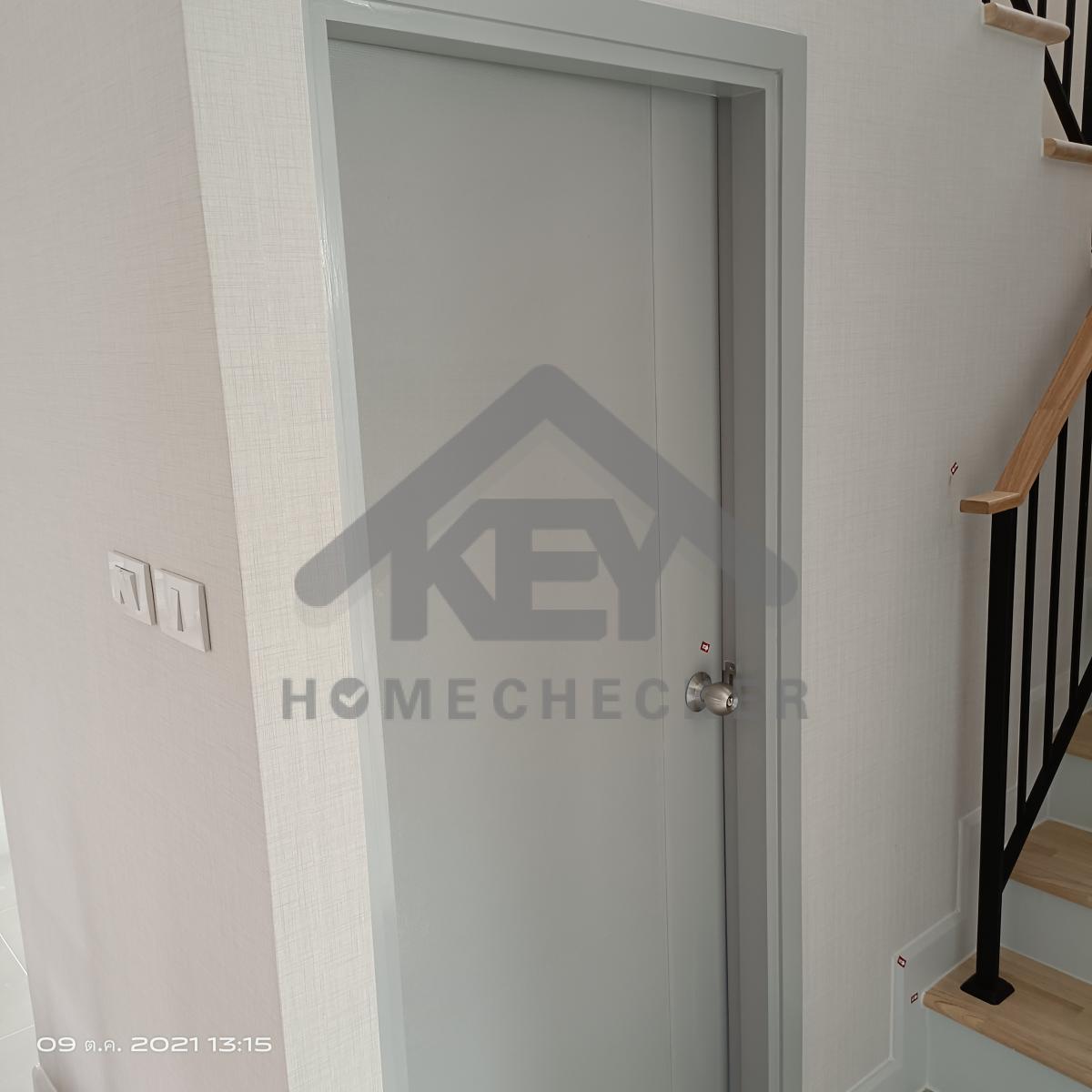

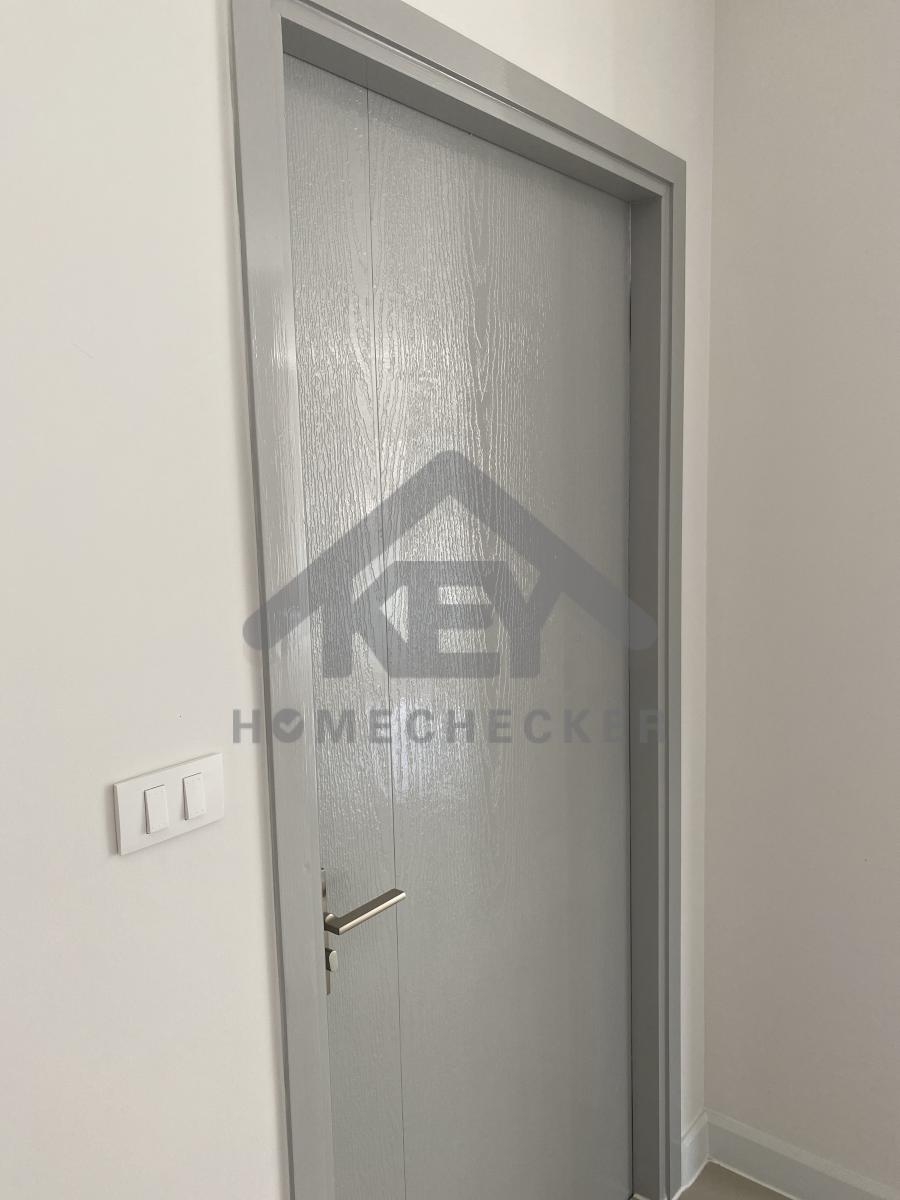

แก้ไข ประตูปิดไม่ได้

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

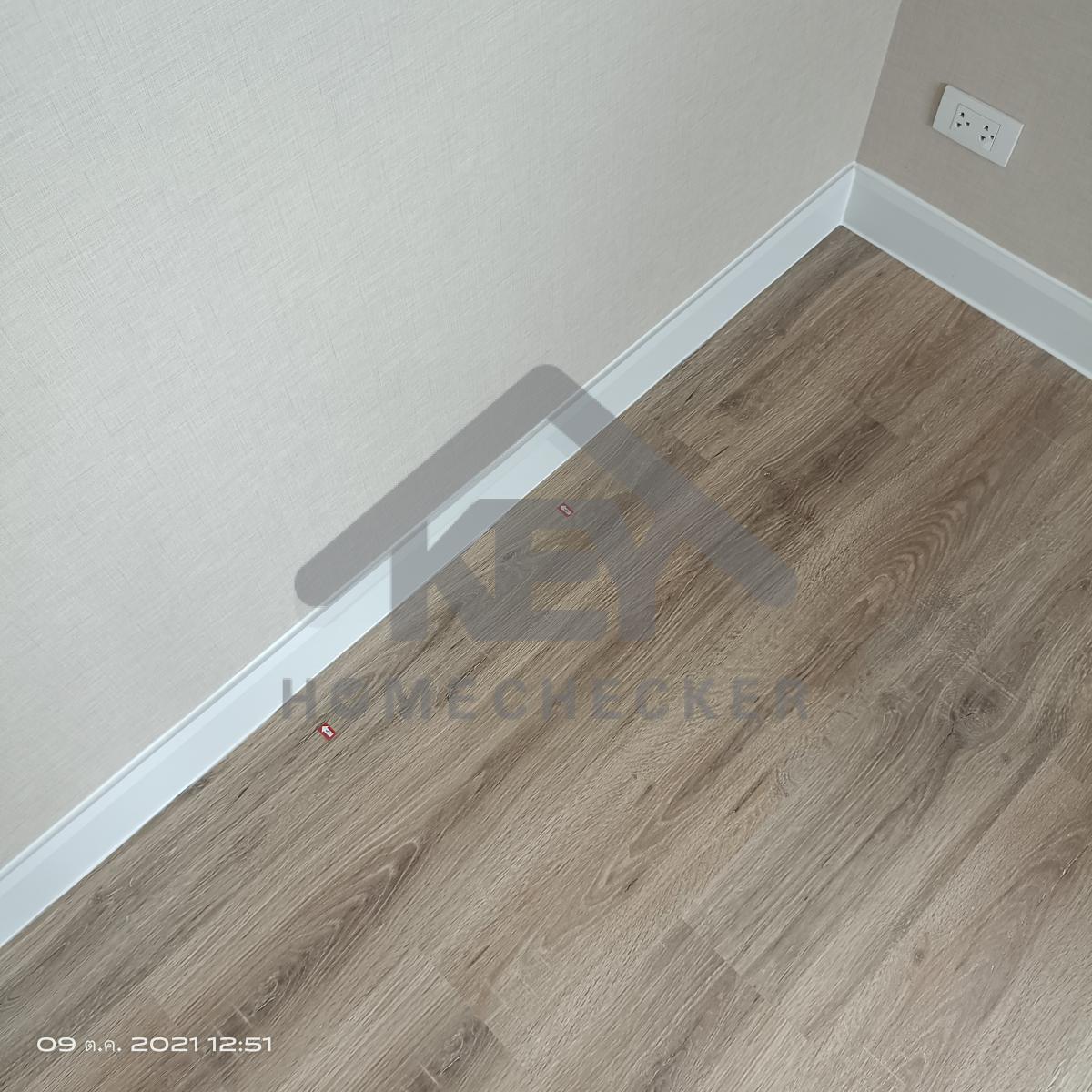

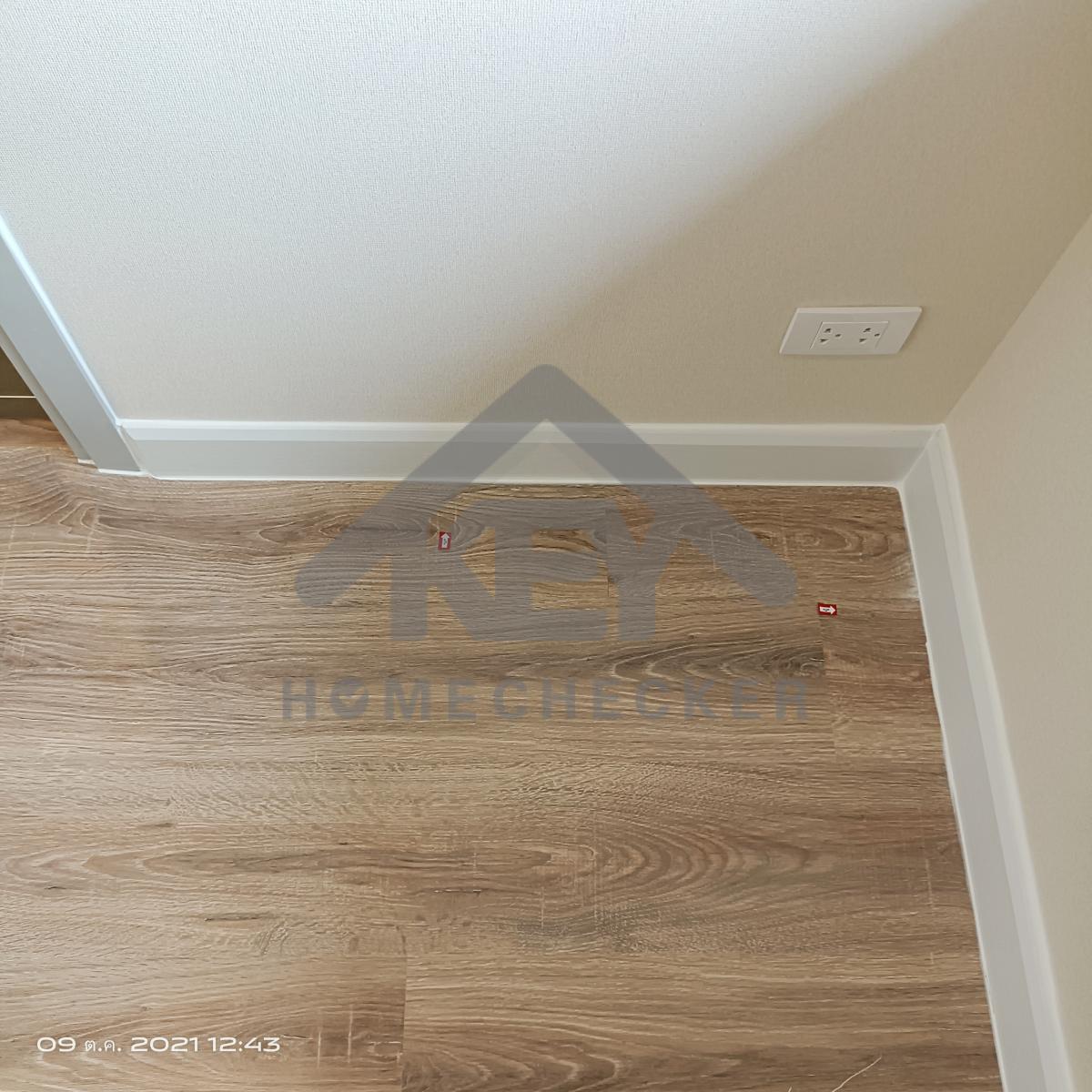

แก้ไข ปรับระดับและติดตั้งพื้นให้แน่นหนา

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข เก็บงานเก็บสี

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข ติดตั้งให้แน่นหนา

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข

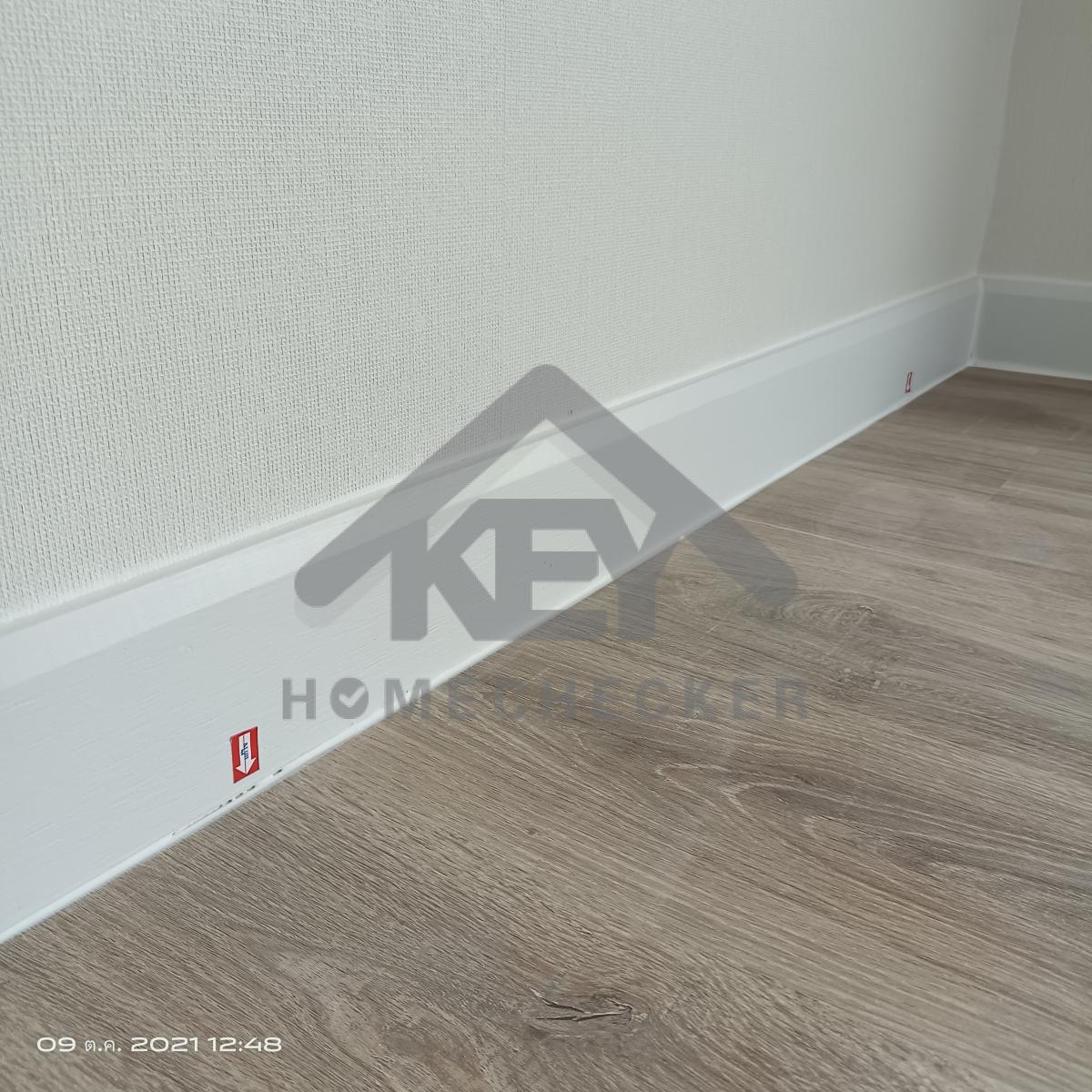

งานห้องนอนชั้น 1 (1)

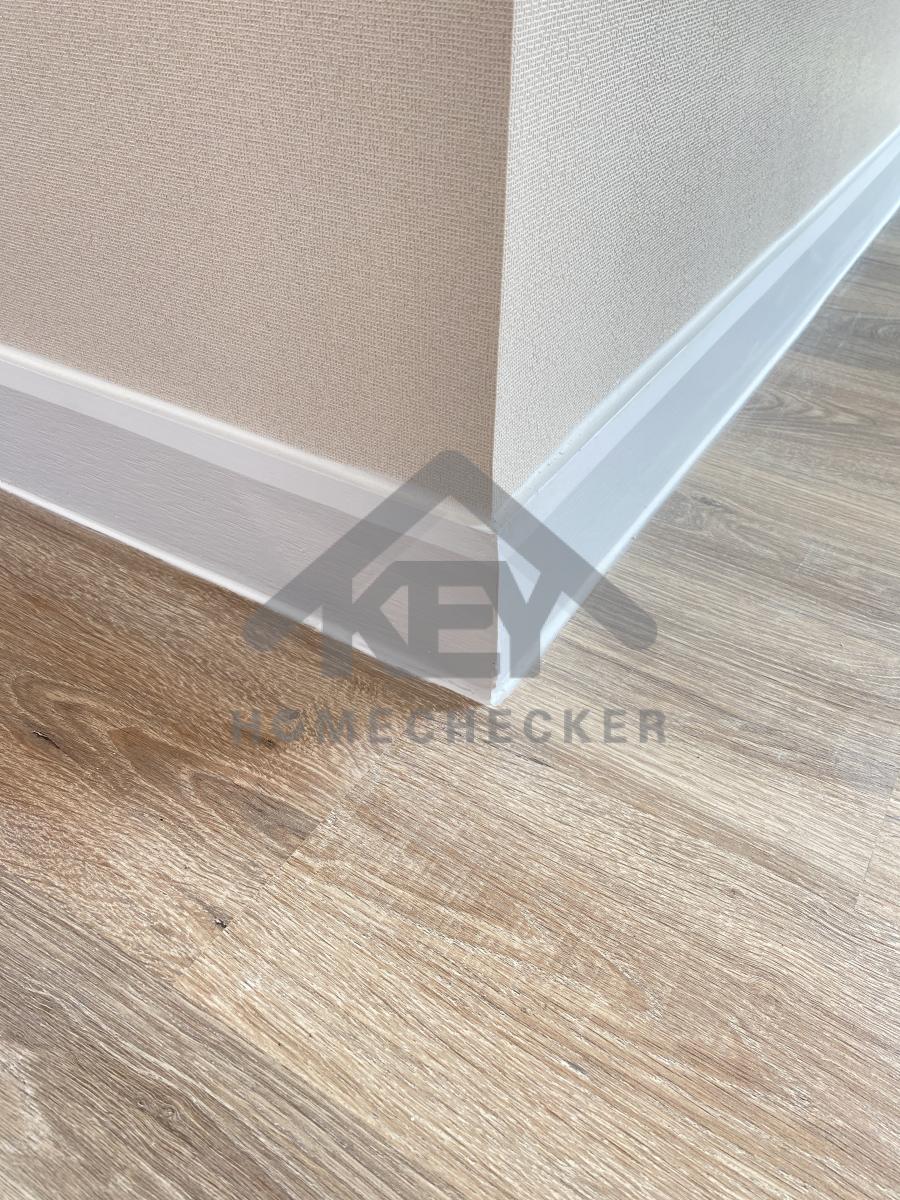

แก้ไข เก็บงานซิลิโคนบัวพื้นใหม่ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนใหม่

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข

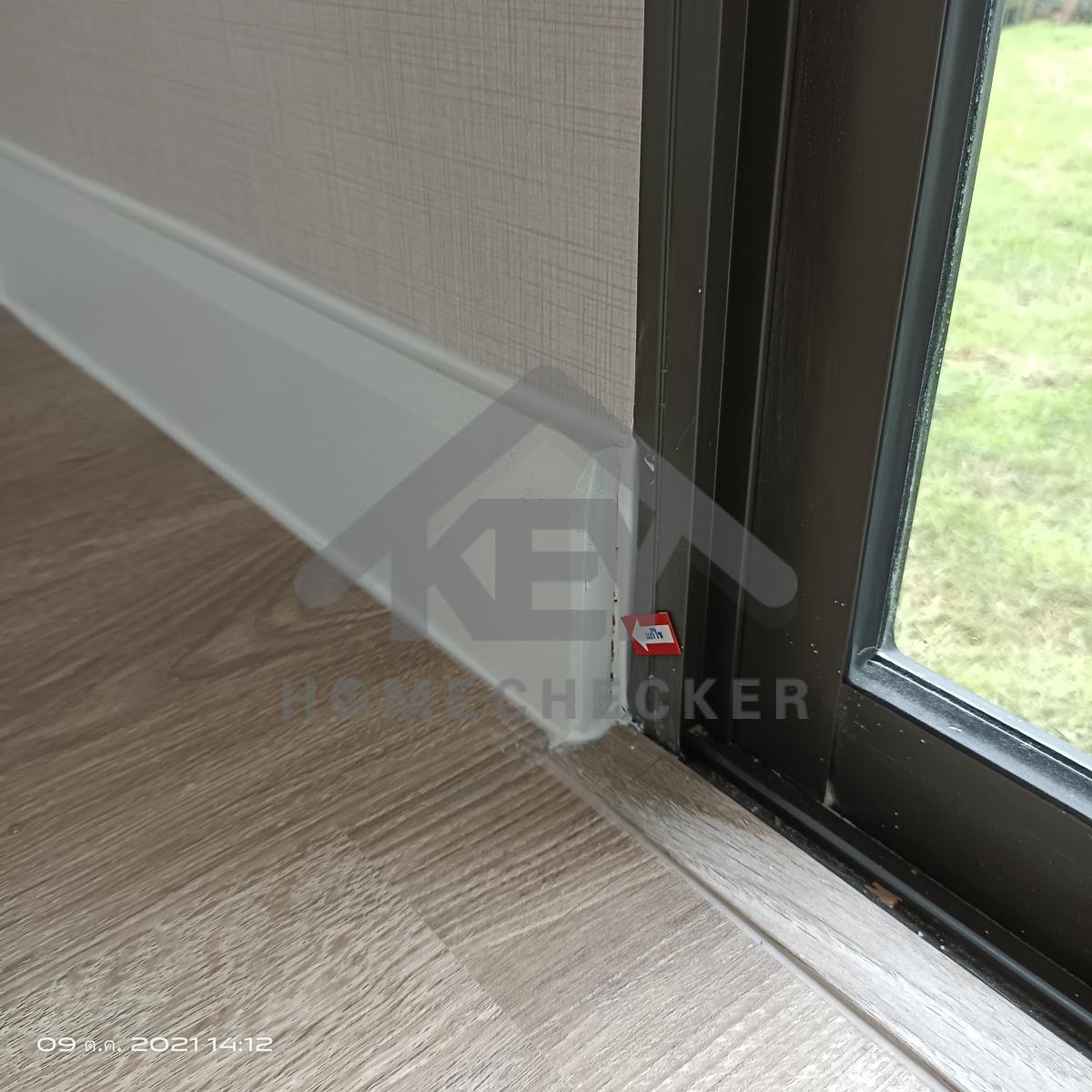

งานห้องนอนชั้น 1 (1)

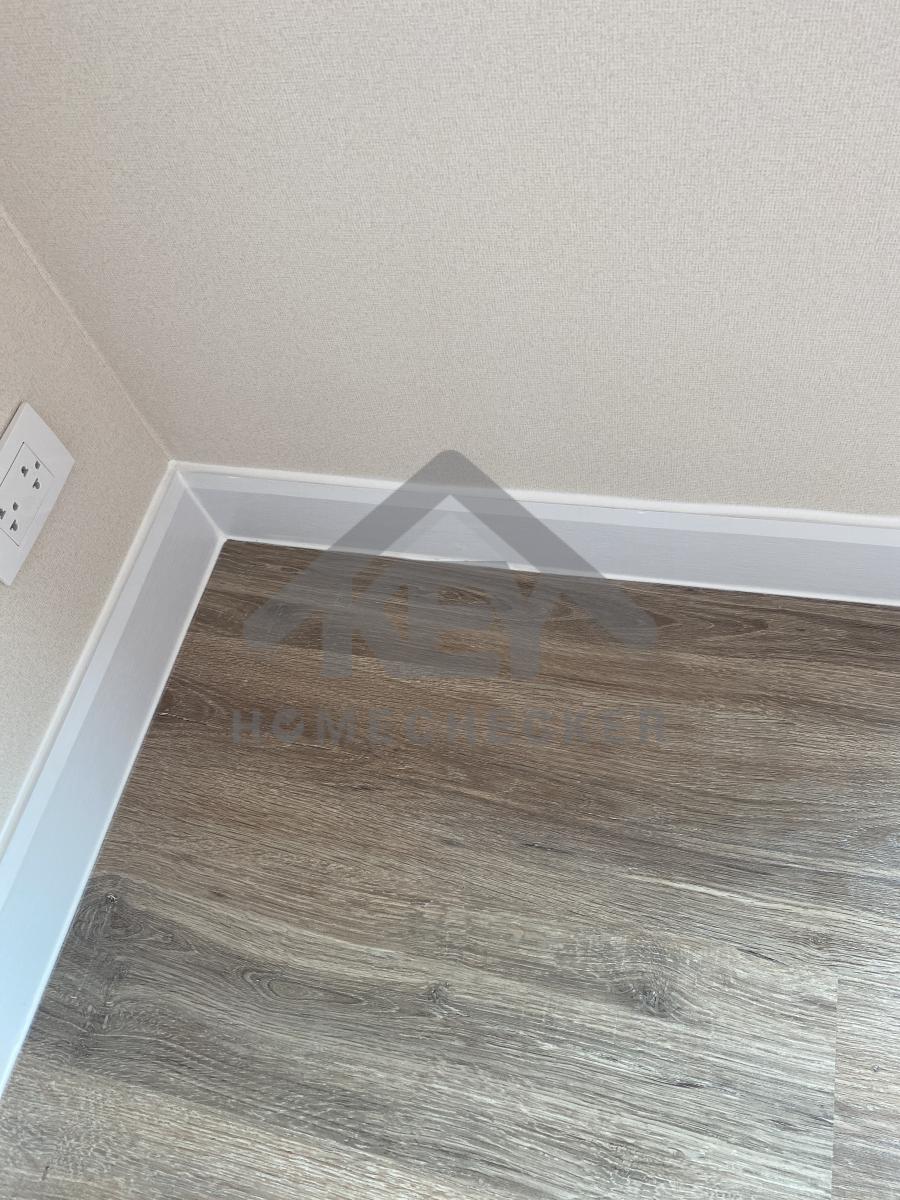

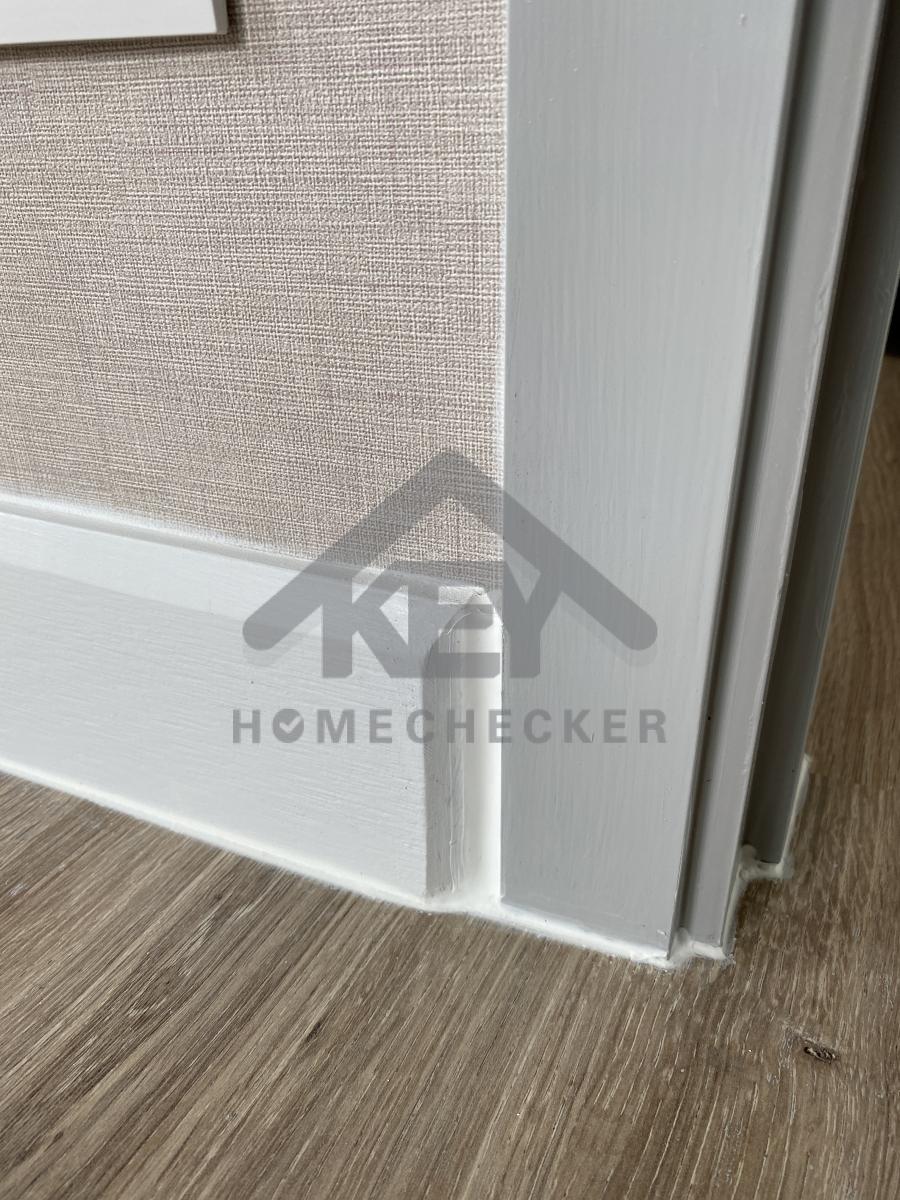

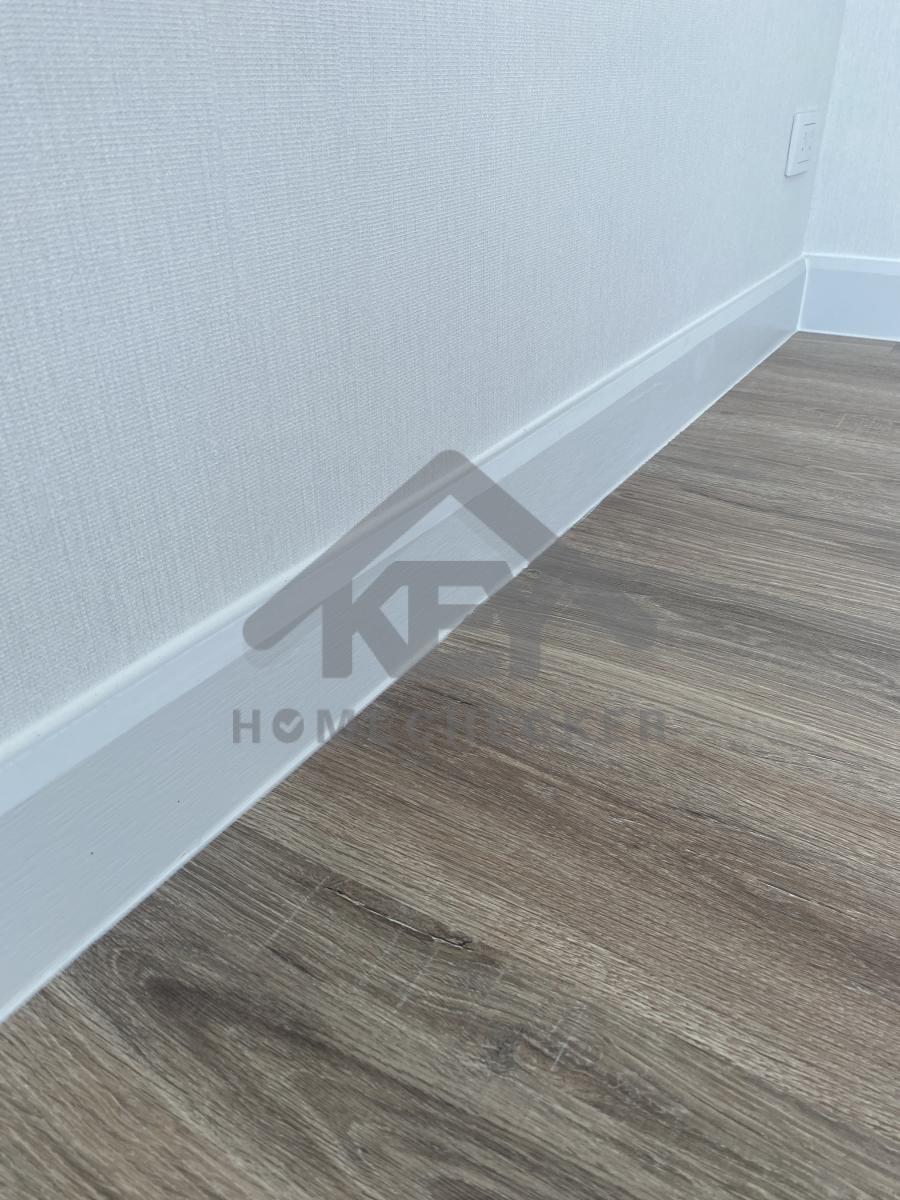

แก้ไข เก็บงานบัวพื้น

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

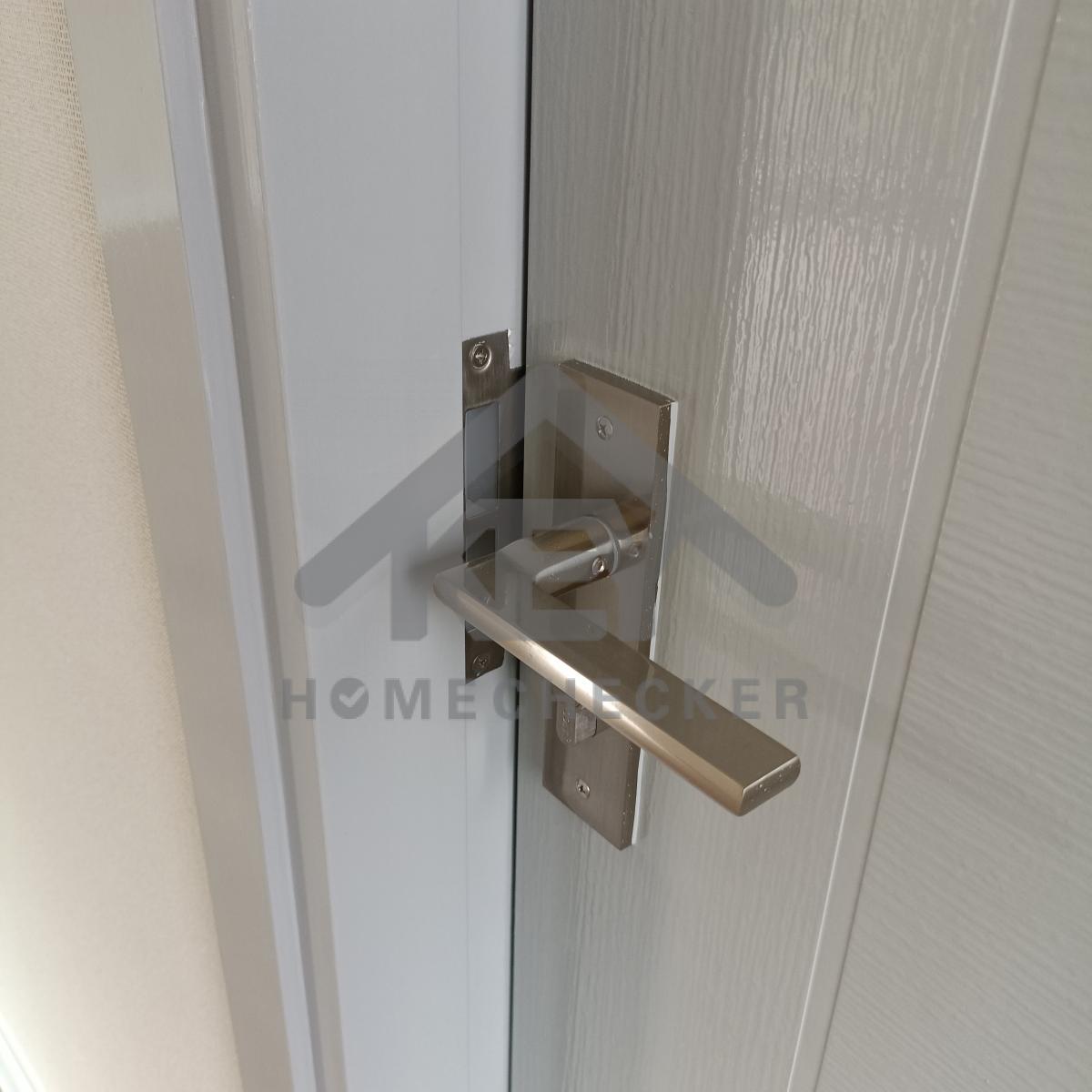

แก้ไข ประตูเปิดปิดไม่สะดวก

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไข พื้นยวบ และติดตั้งตัวจบให้แน่นหนา

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

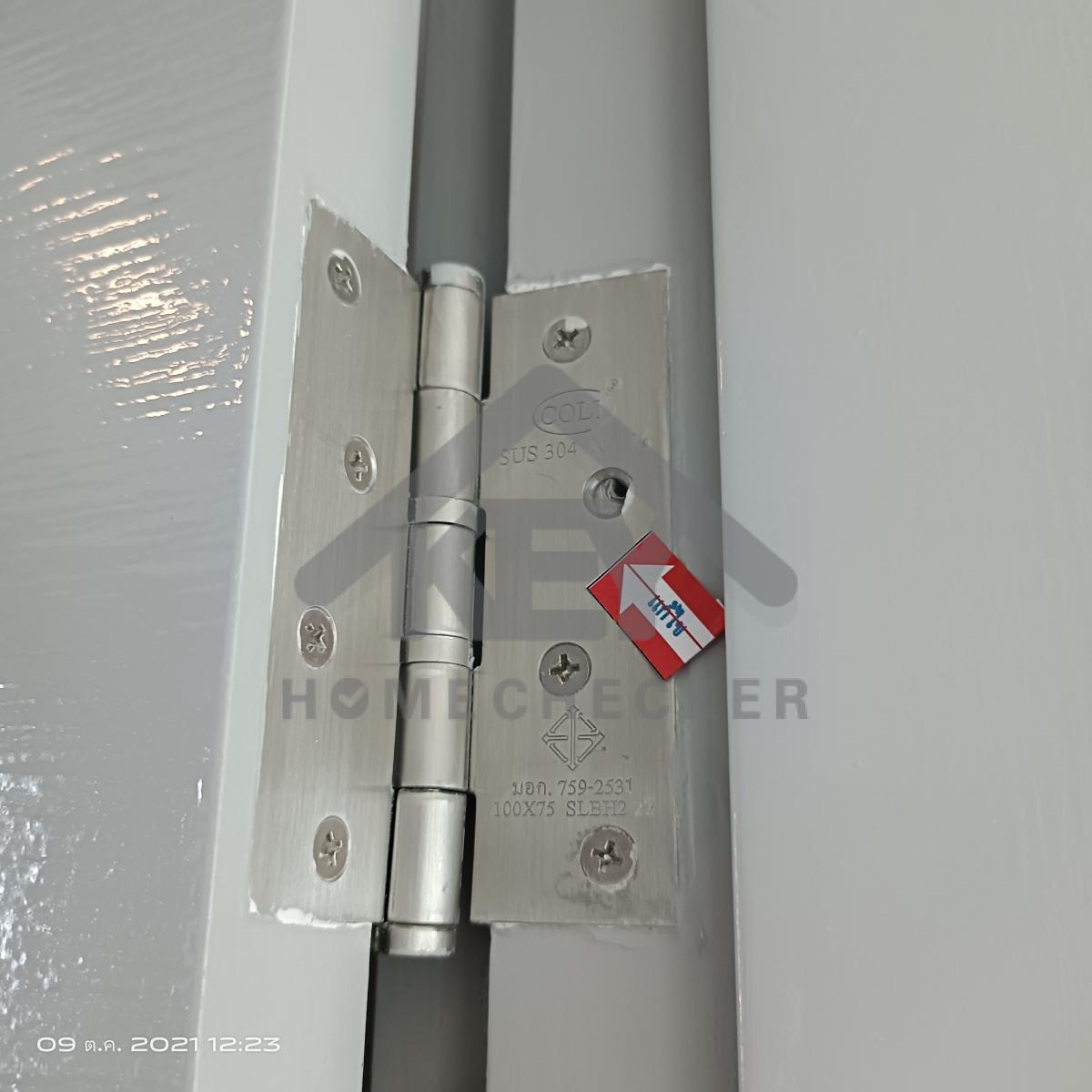

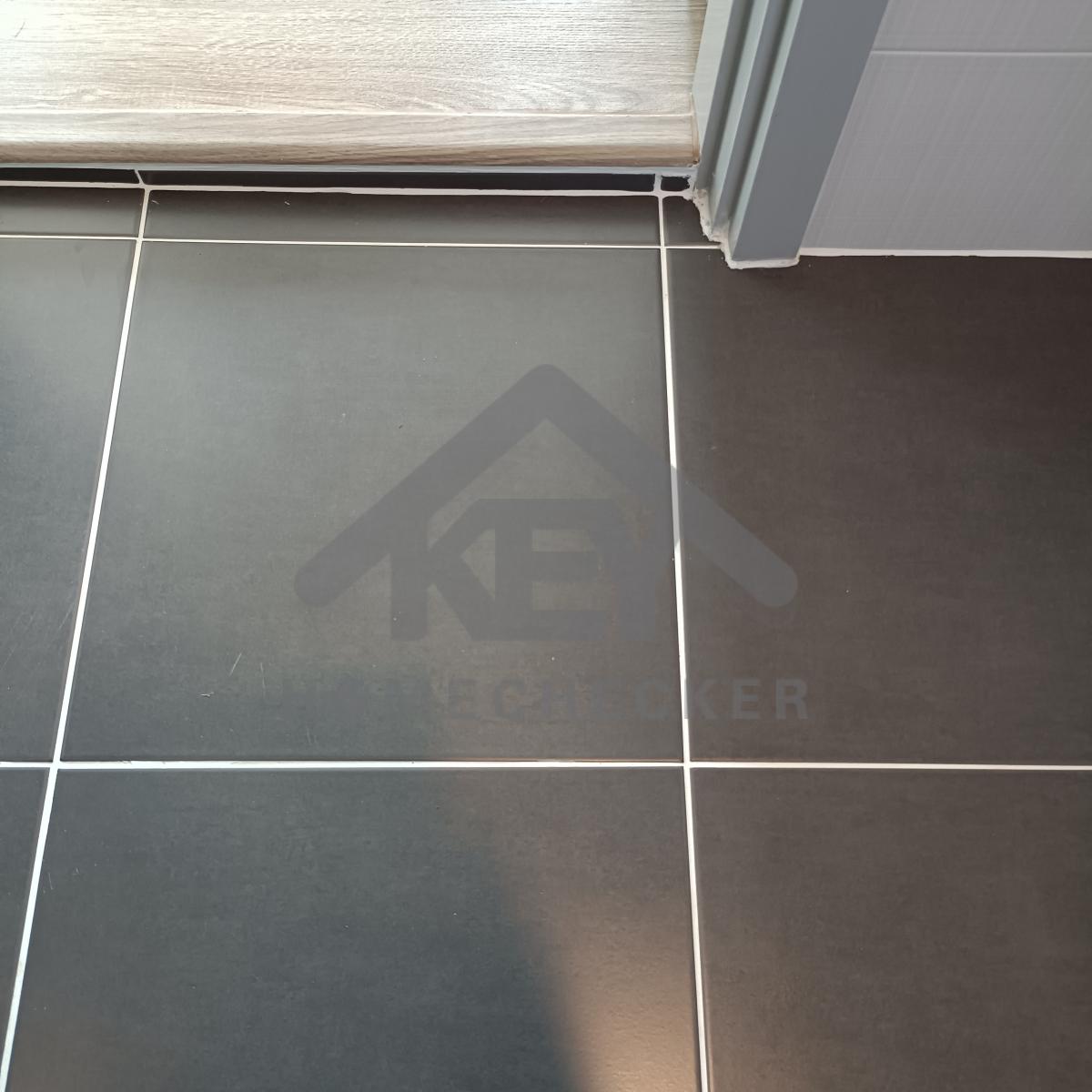

9. งานห้องน้ำชั้น 1 (1)

ก่อนแก้ไข

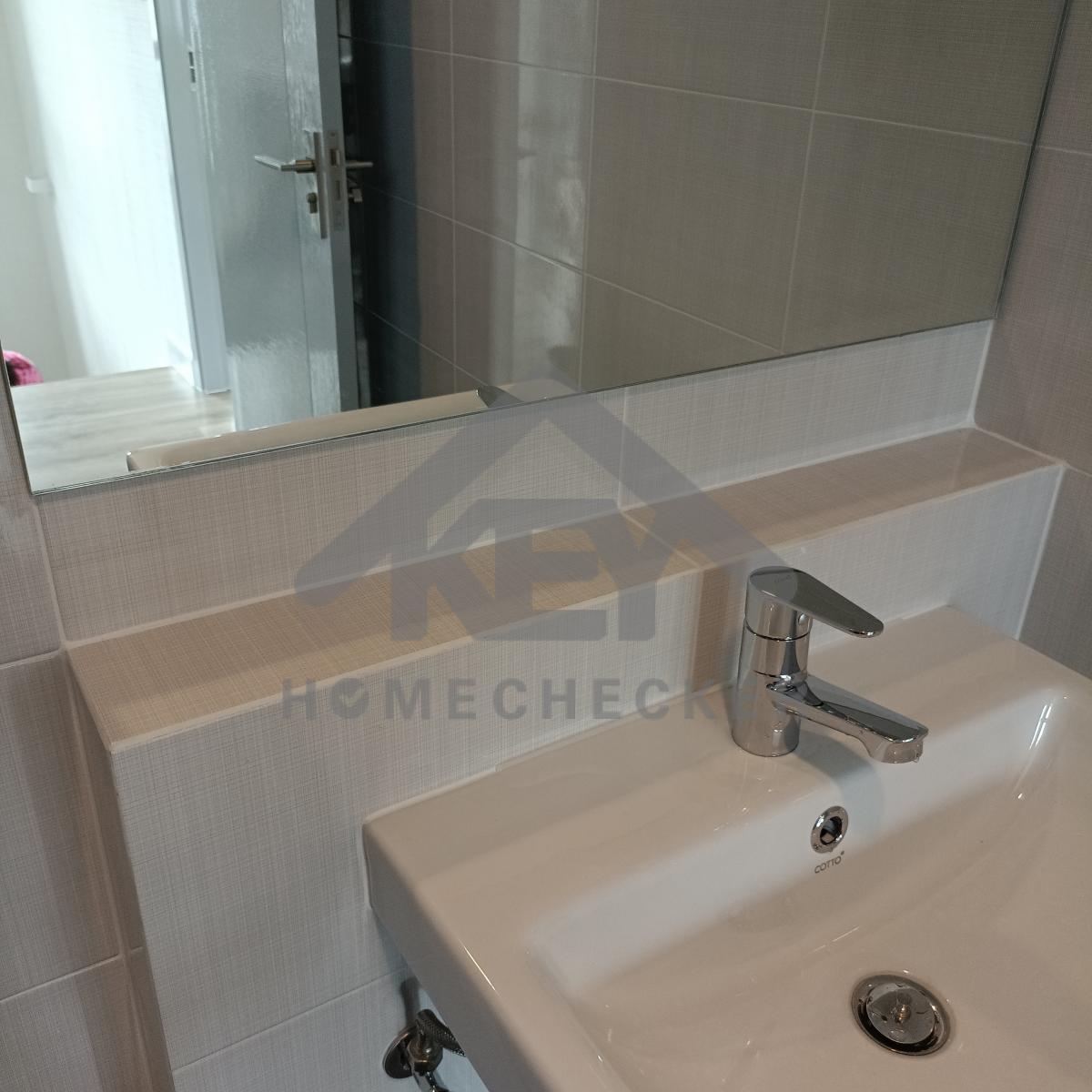

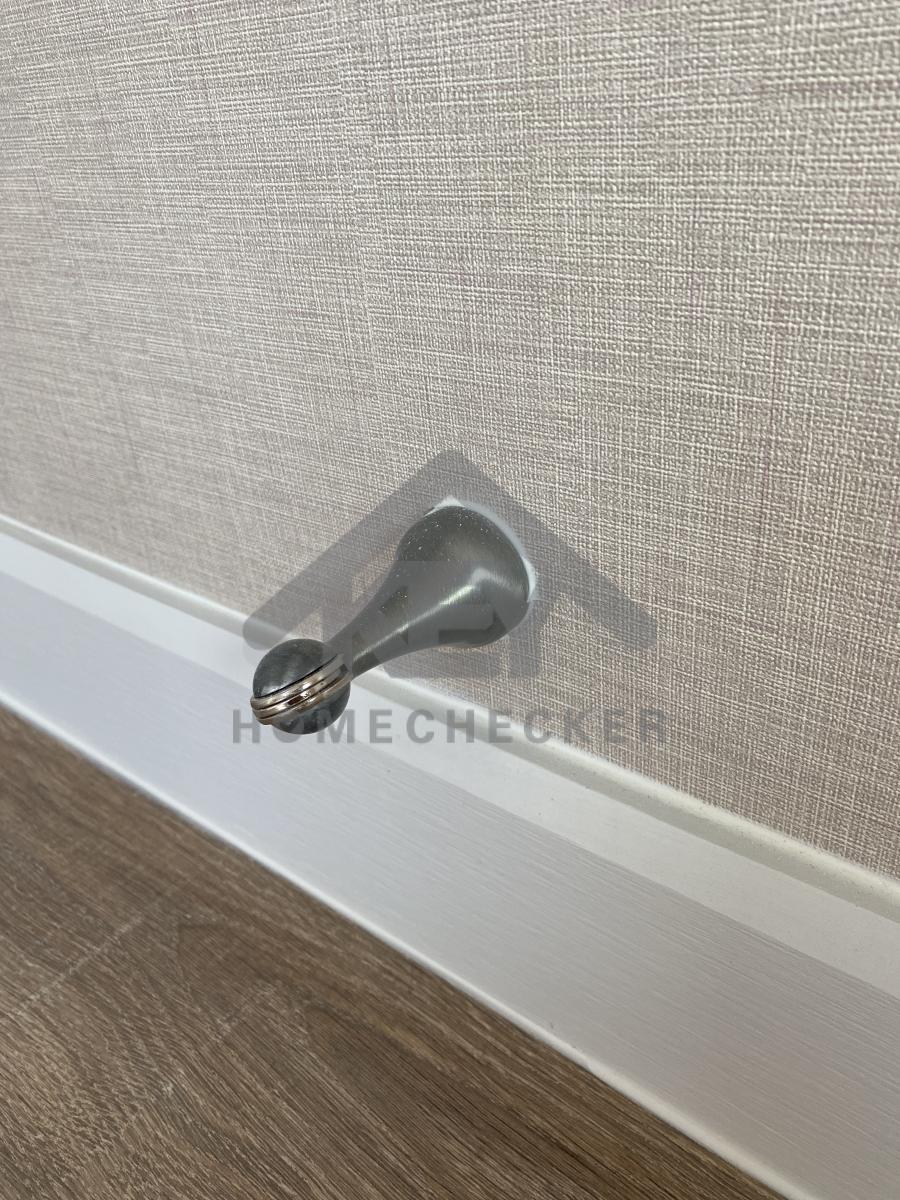

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บรอยเก็บสีวงกบประตู

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข

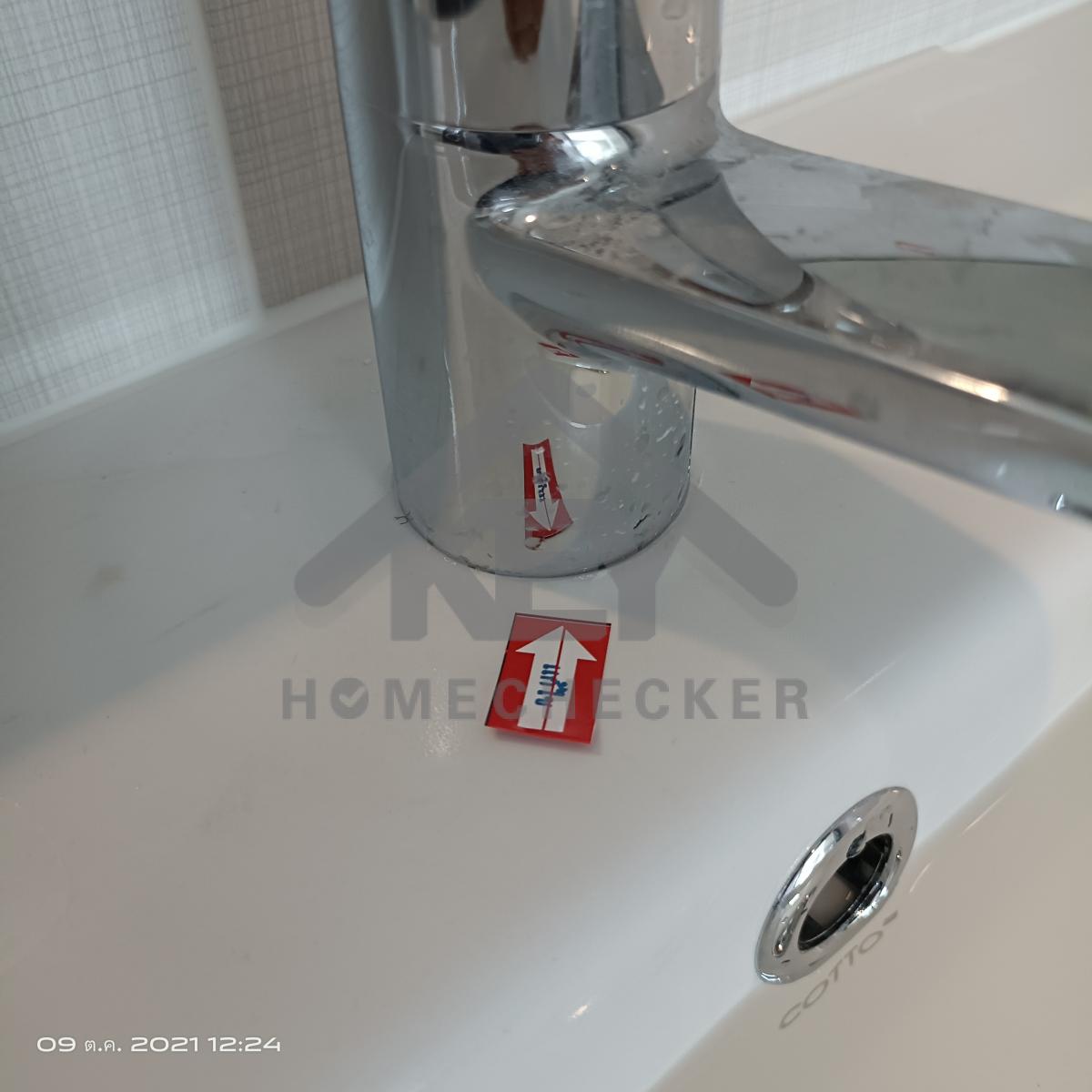

งานห้องน้ำชั้น 1 (1)

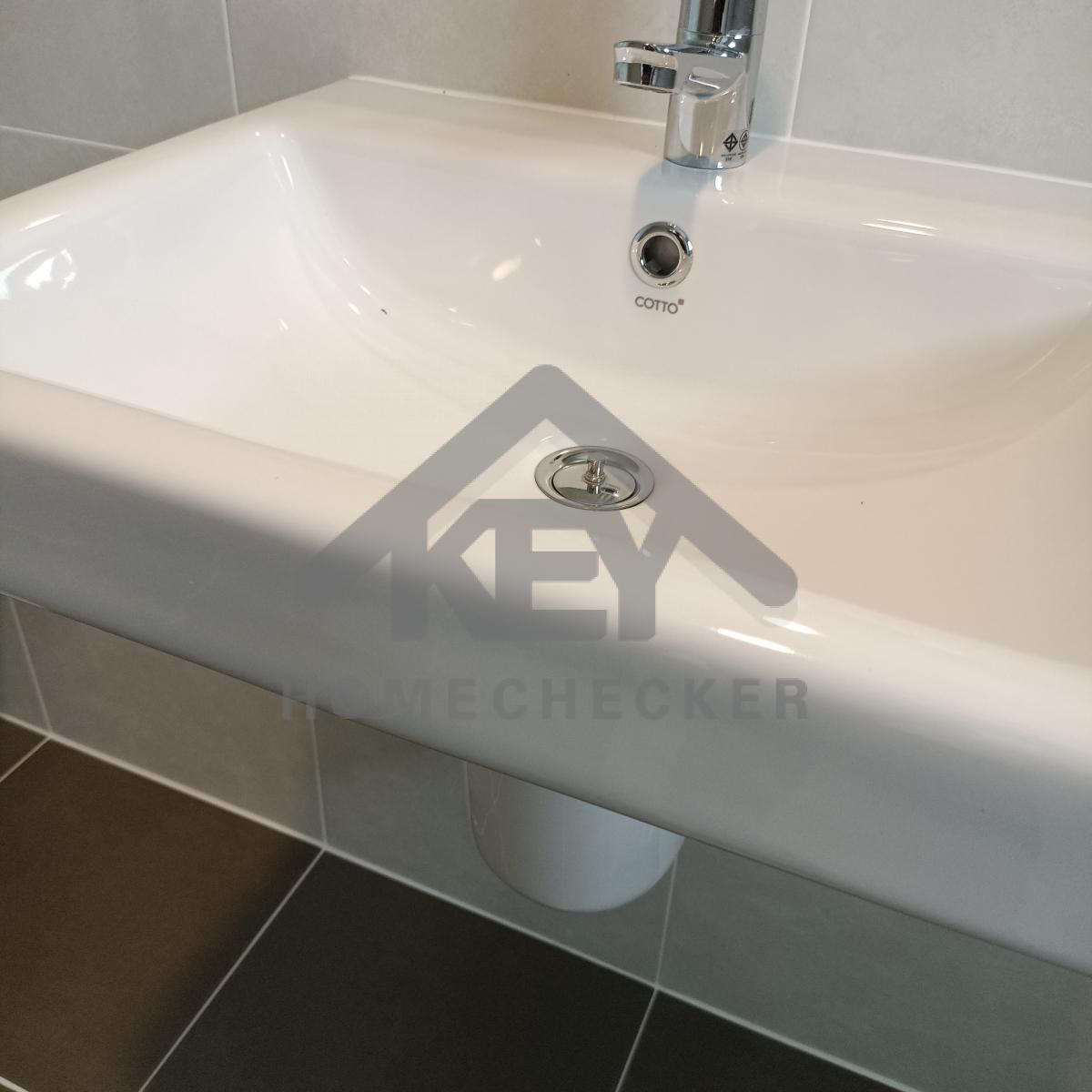

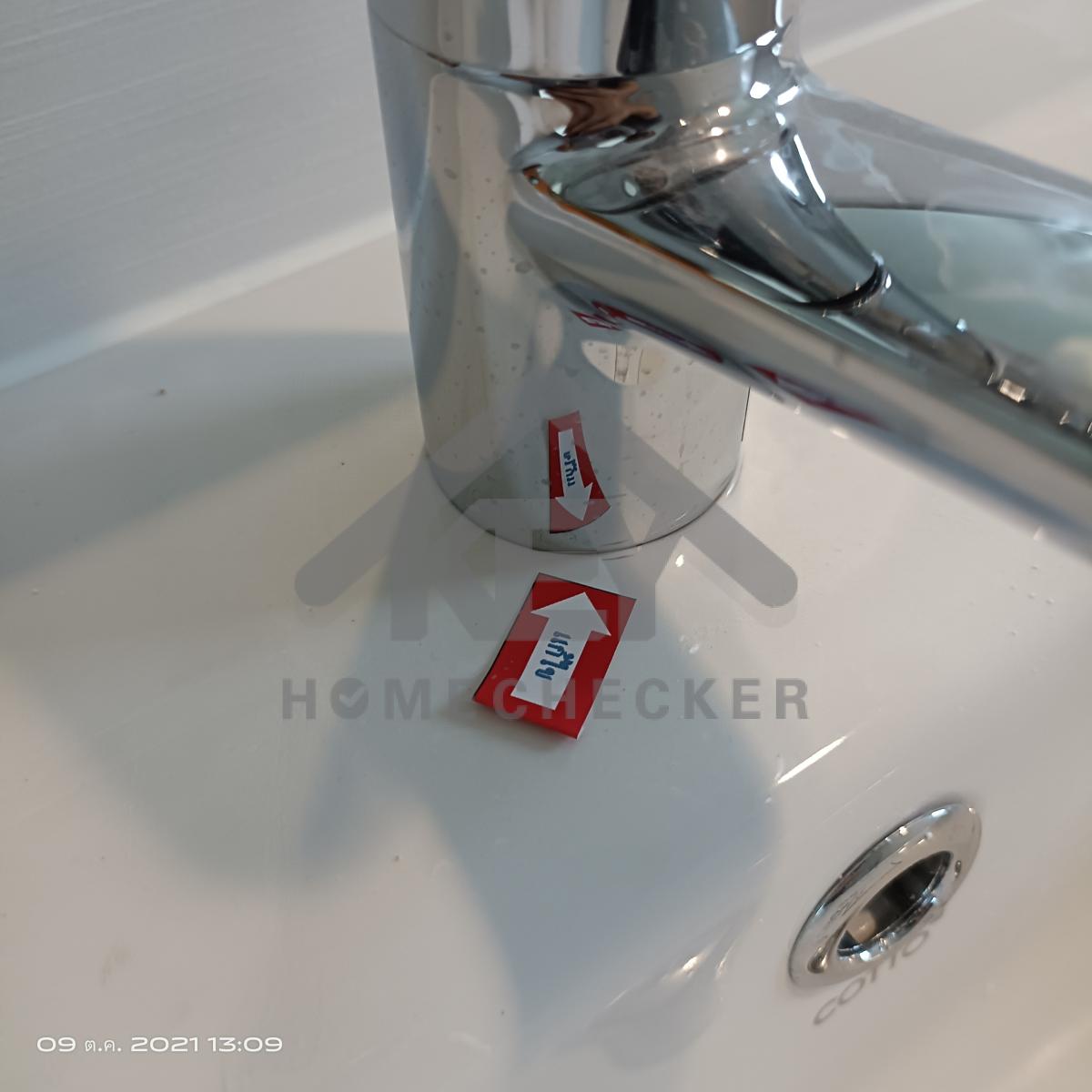

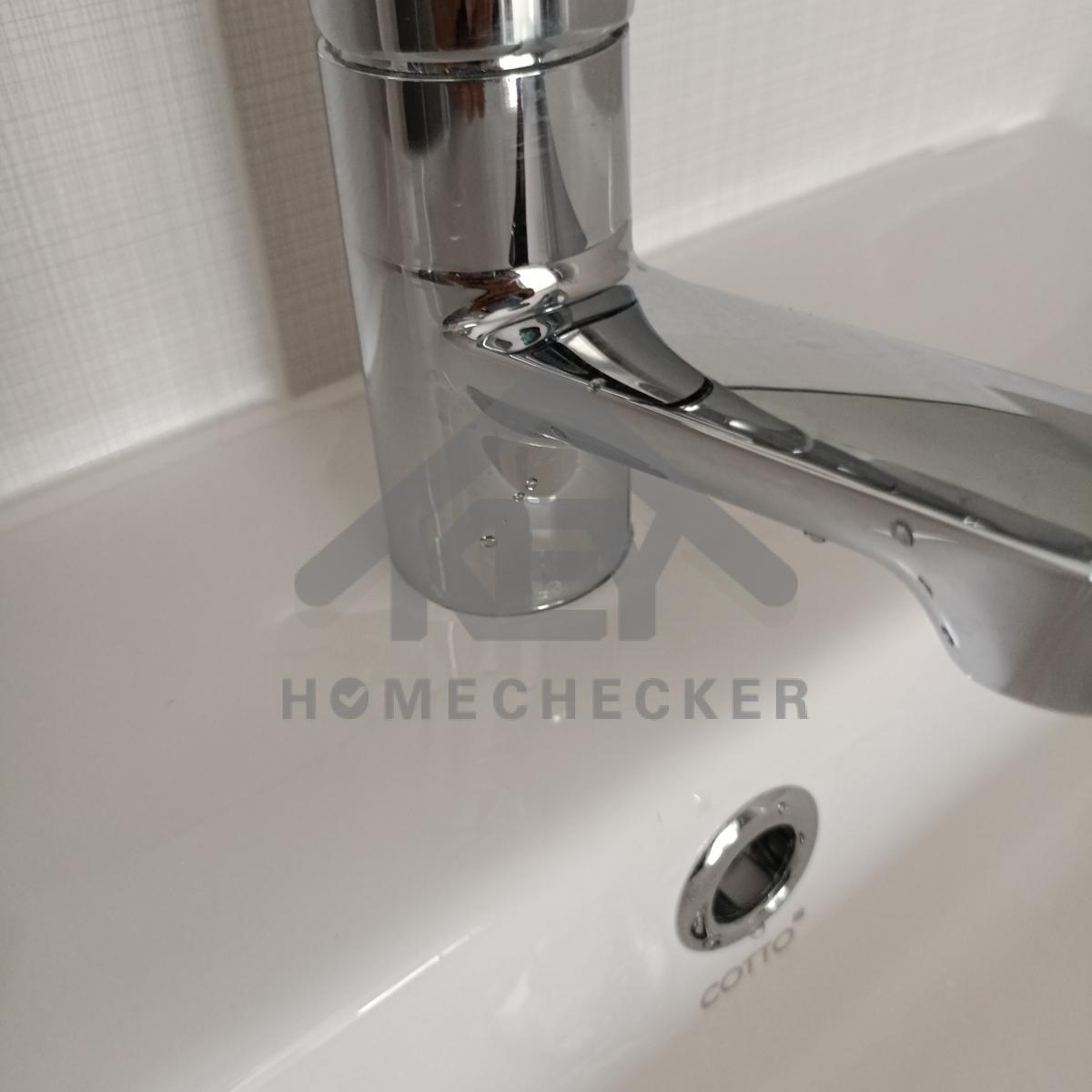

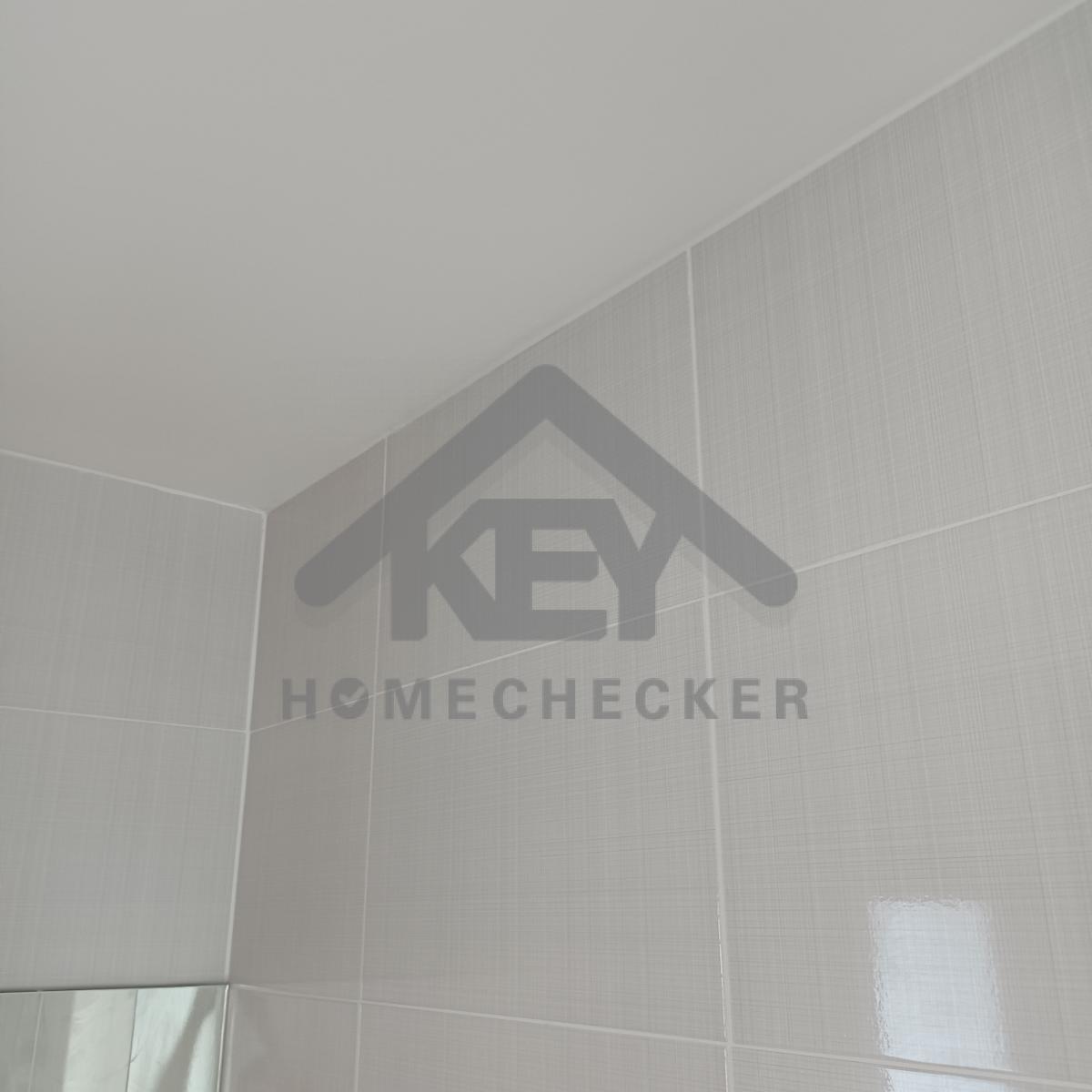

แก้ไข เก็บงานเก็บสี

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

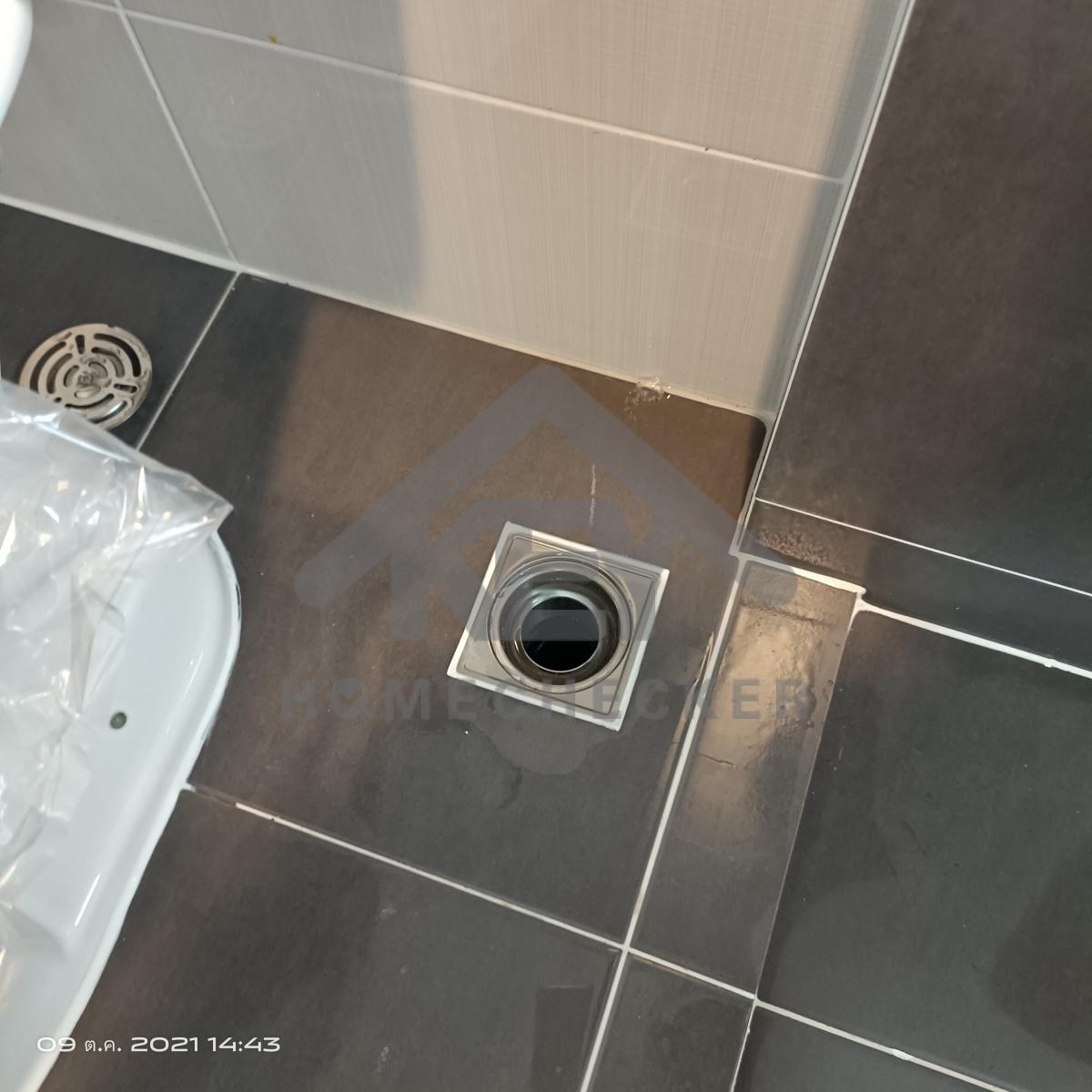

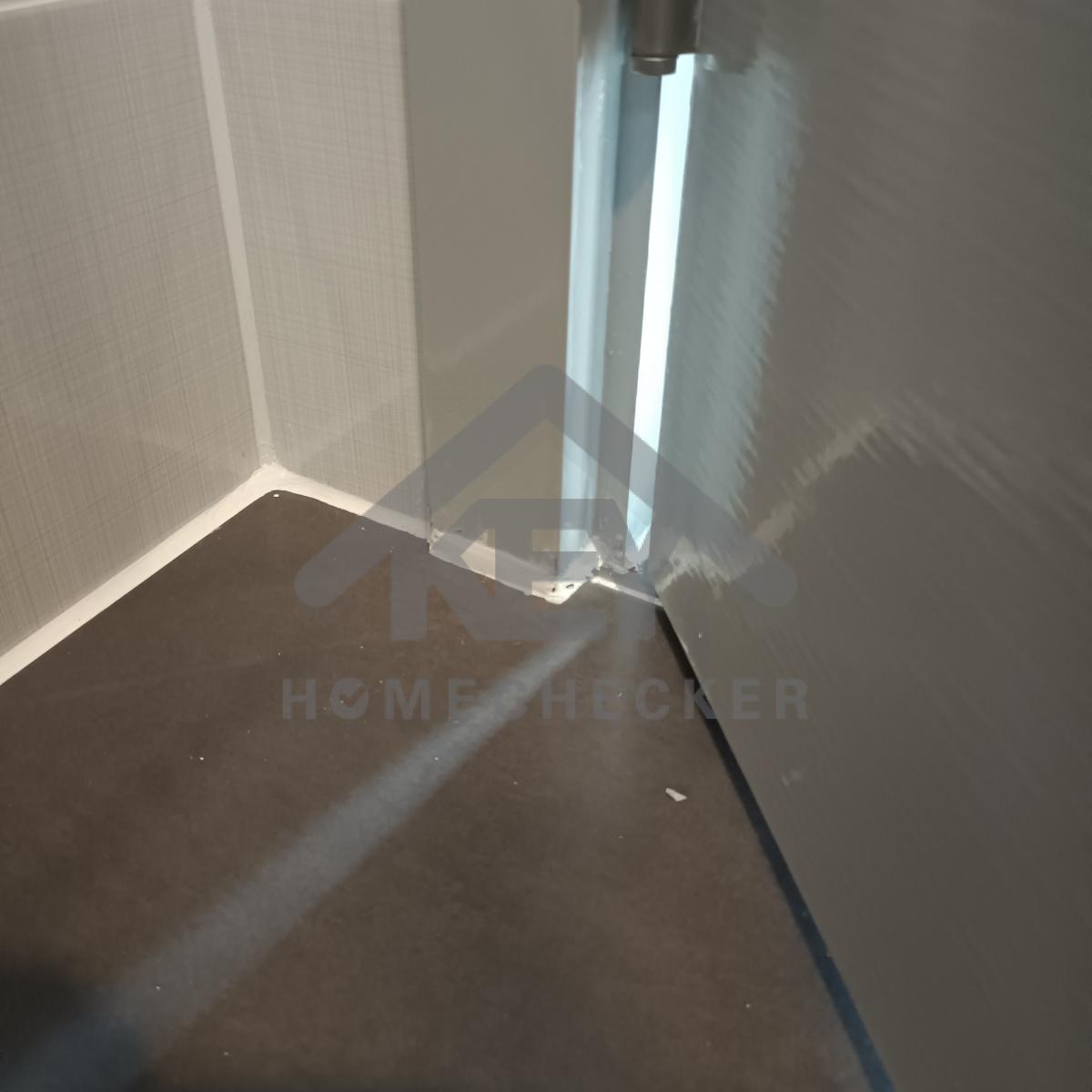

แก้ไข เก็บงานปิดช่องบริเวณฐานก๊อกกันน้ำรั่วไหล

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

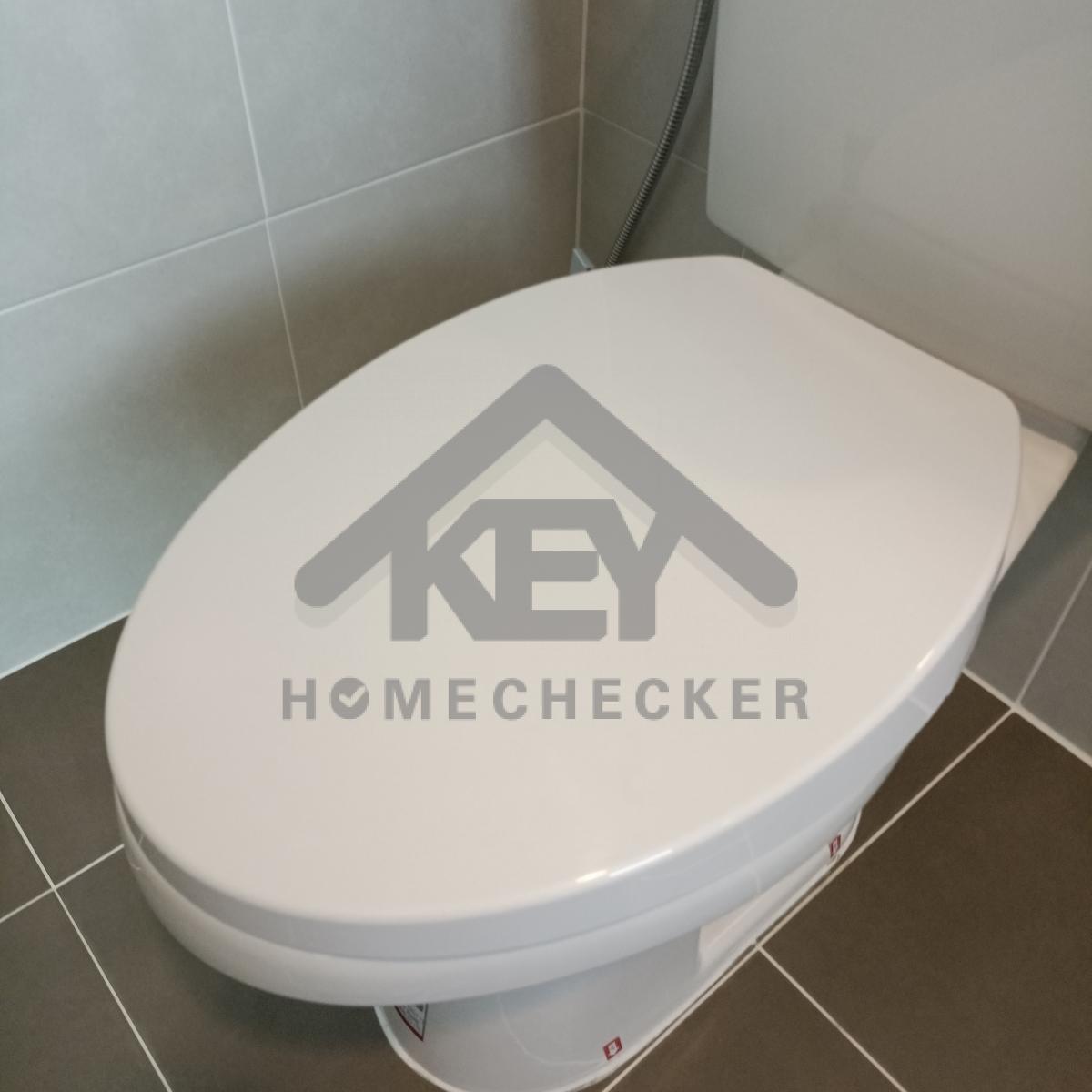

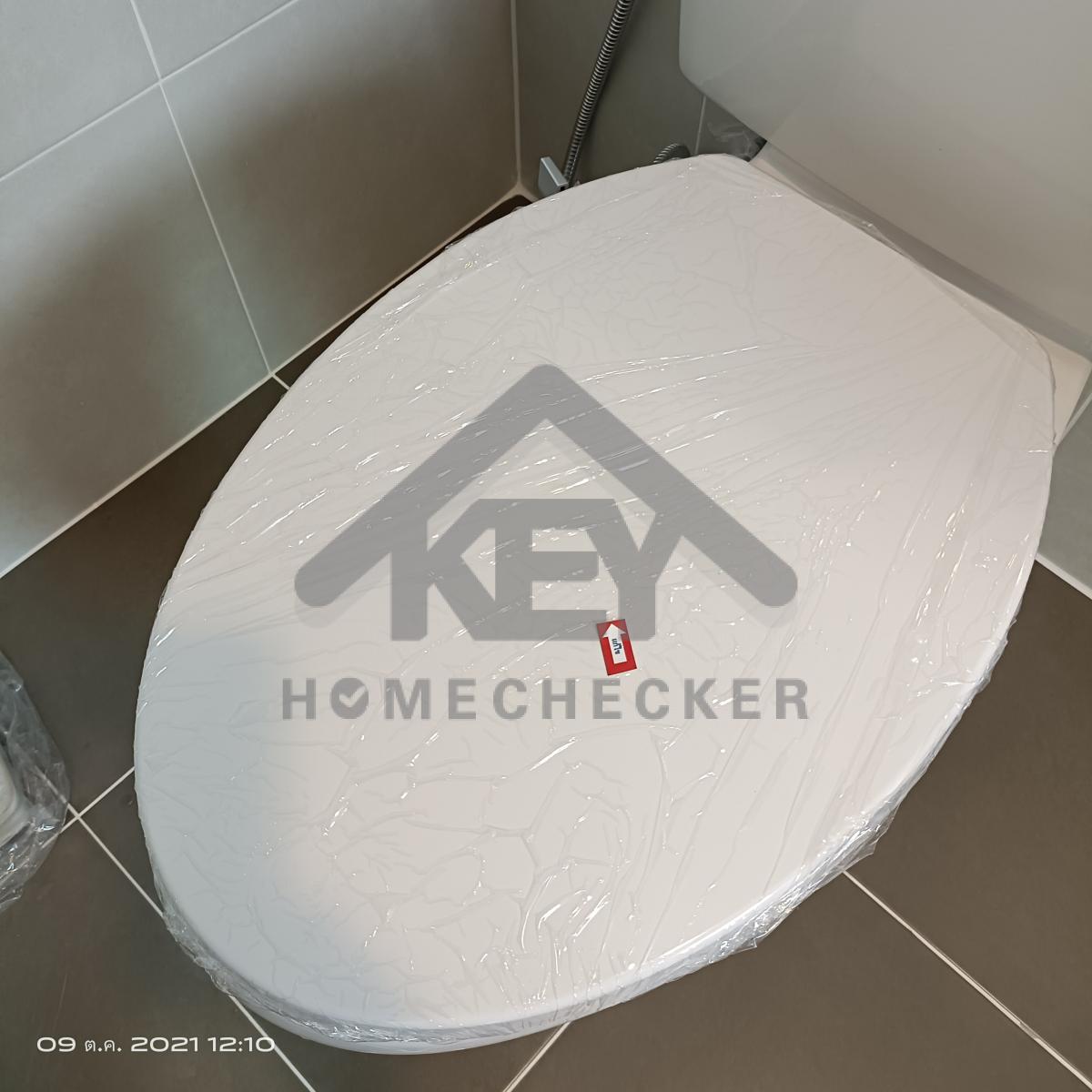

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

แก้ไข ที่วางสบู่ชำรุดเปลี่ยนใหม่

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

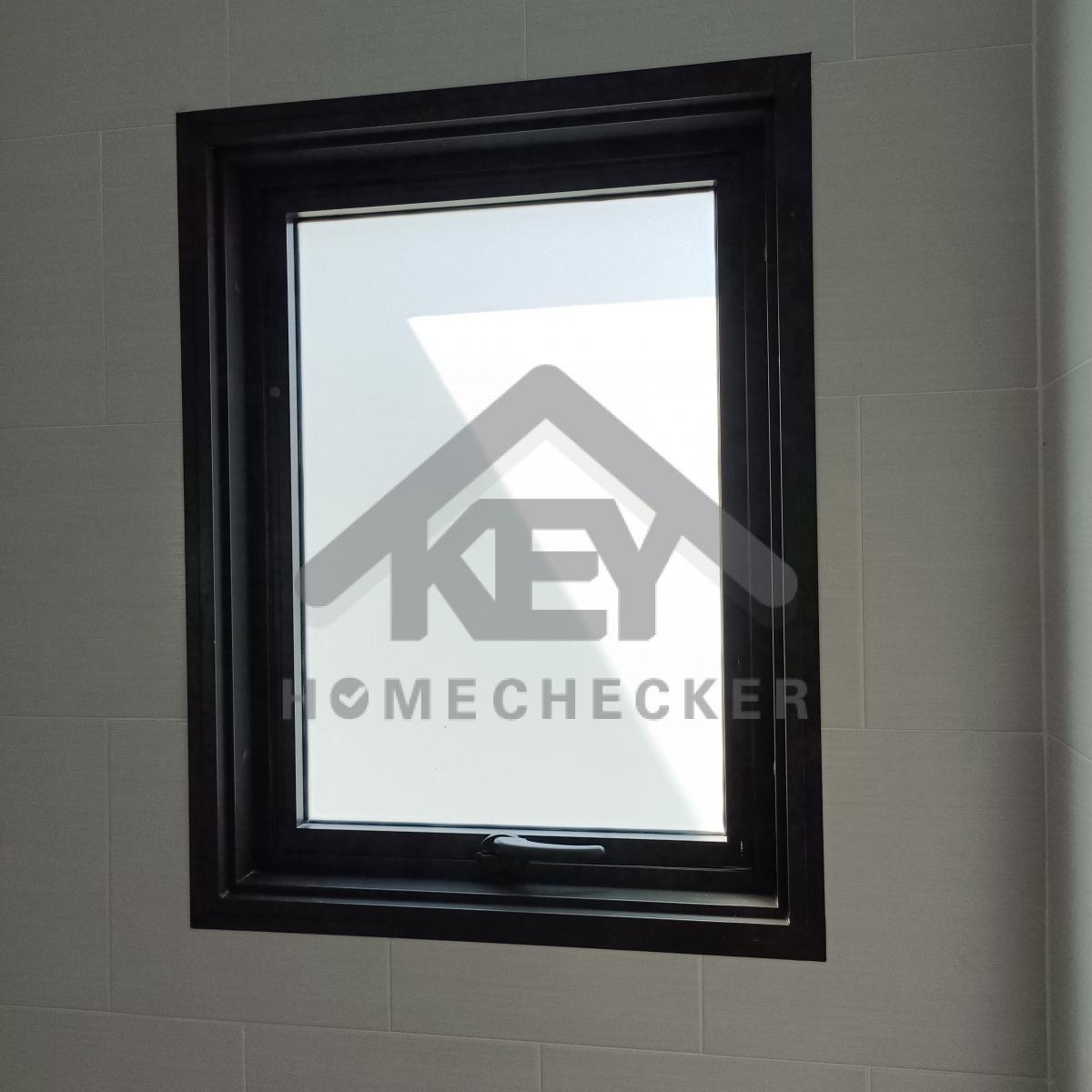

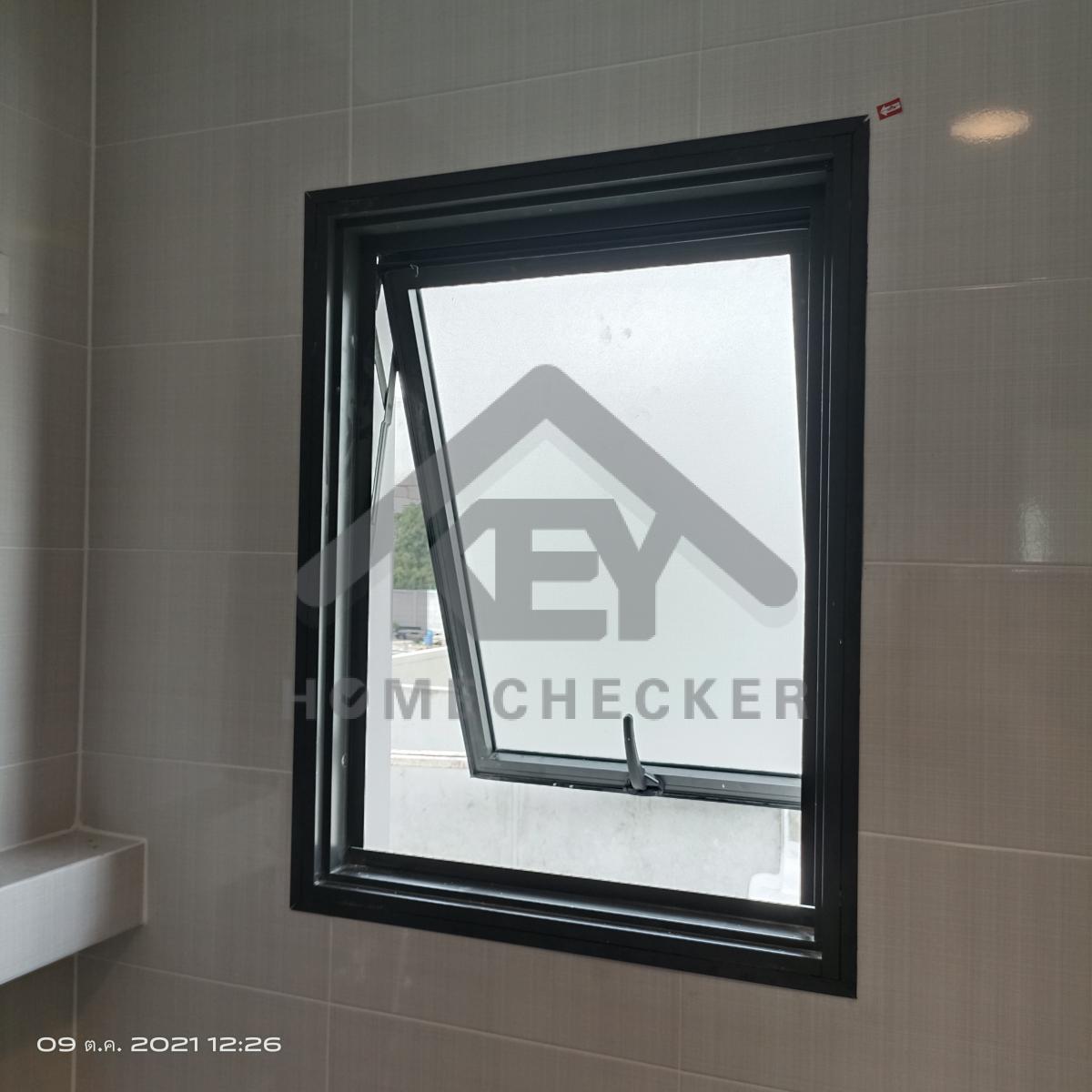

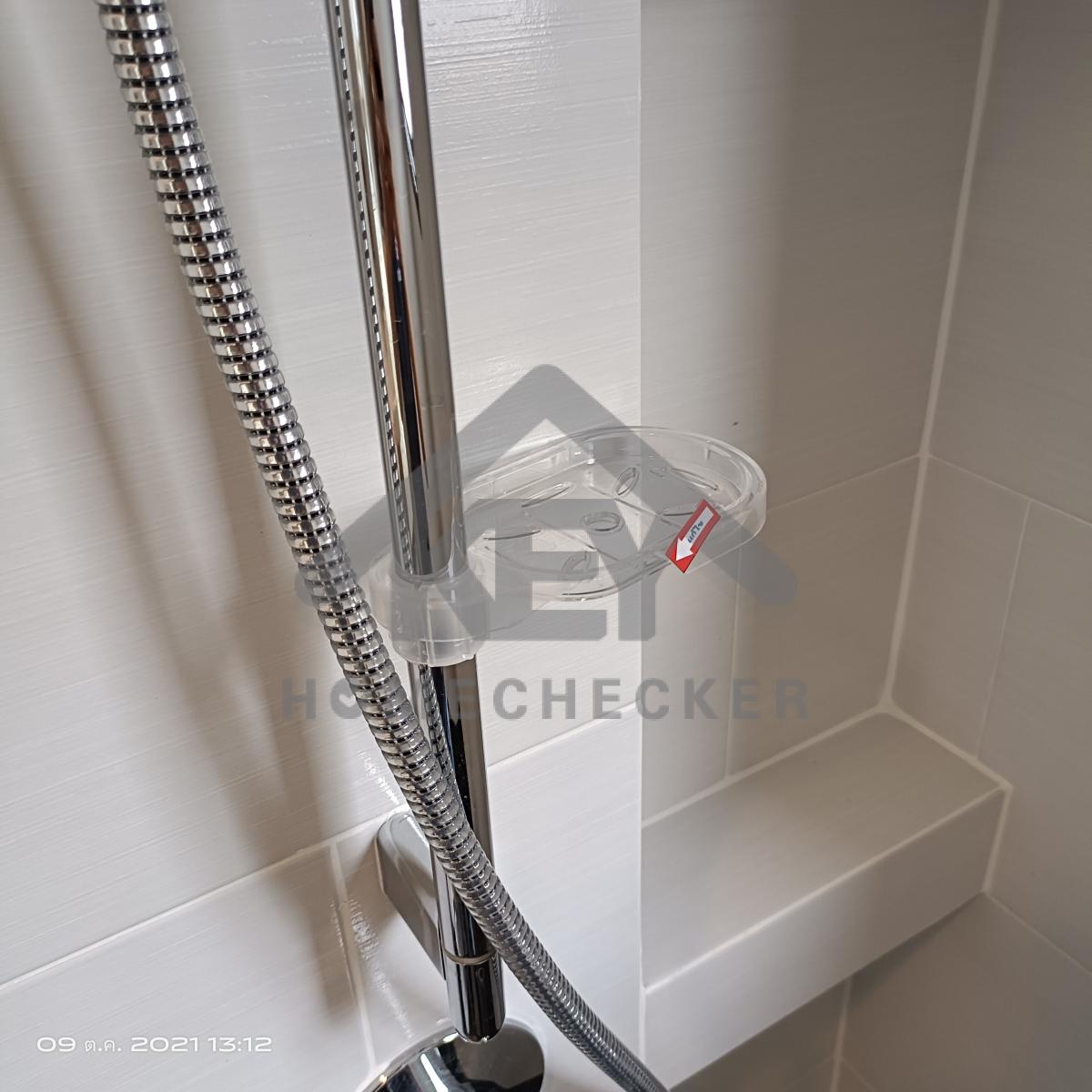

แก้ไข ทำความสะอาดหน้าต่าง

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

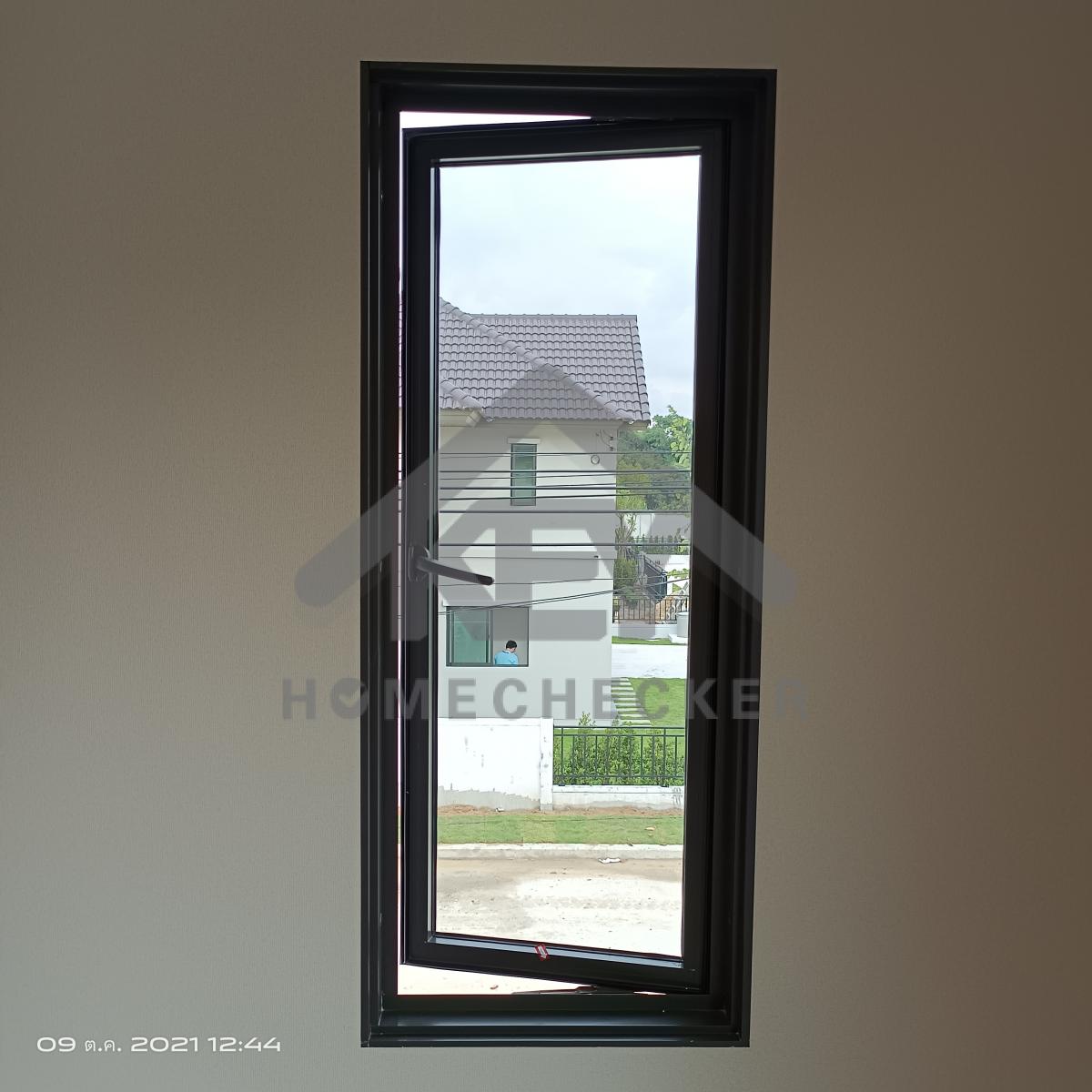

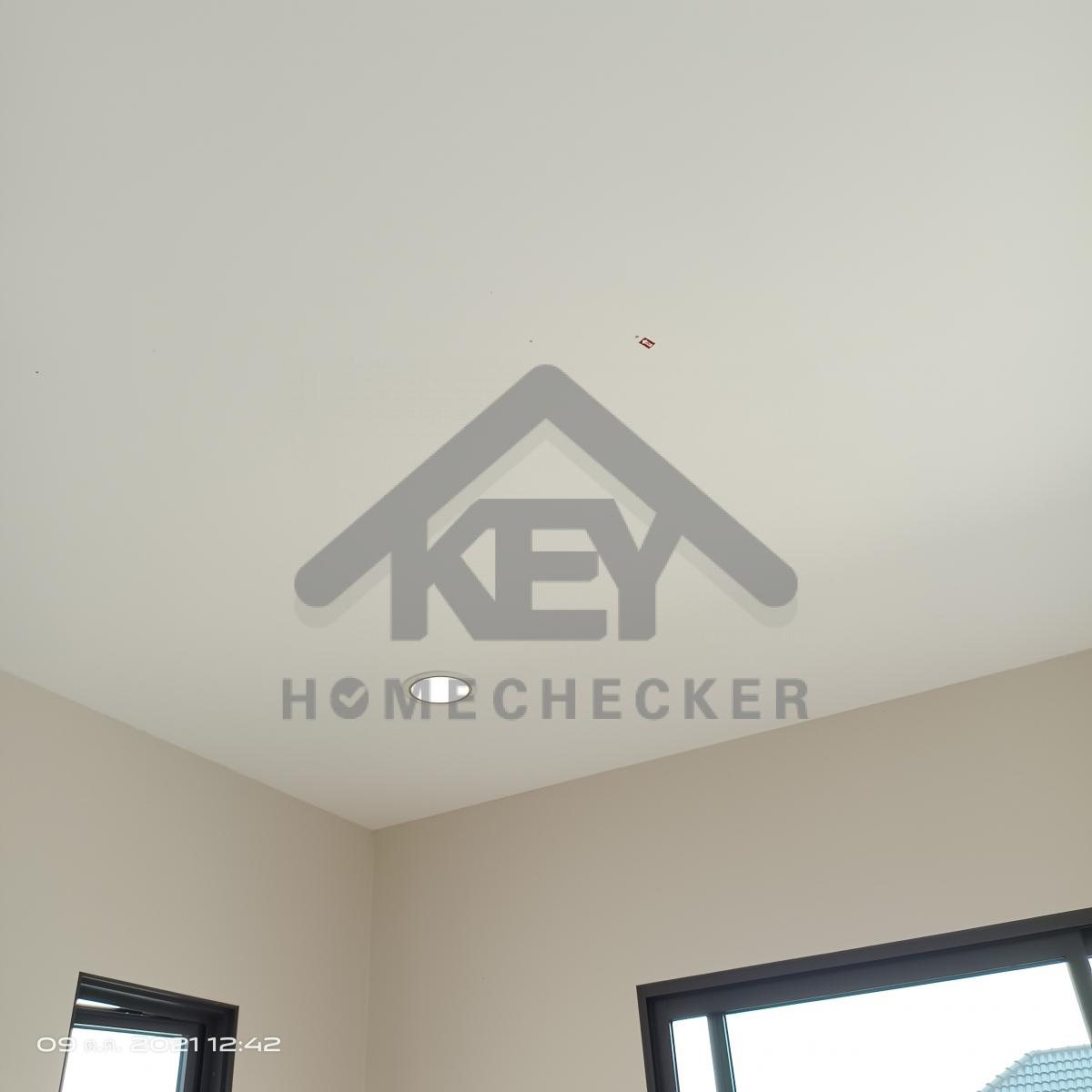

10. งานห้องนอนชั้น 2 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข บานประตูด้านล่างขูดขีดกับพื้น

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ติดตั้งให้แน่นหนา

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ มีเสียงดัง

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข

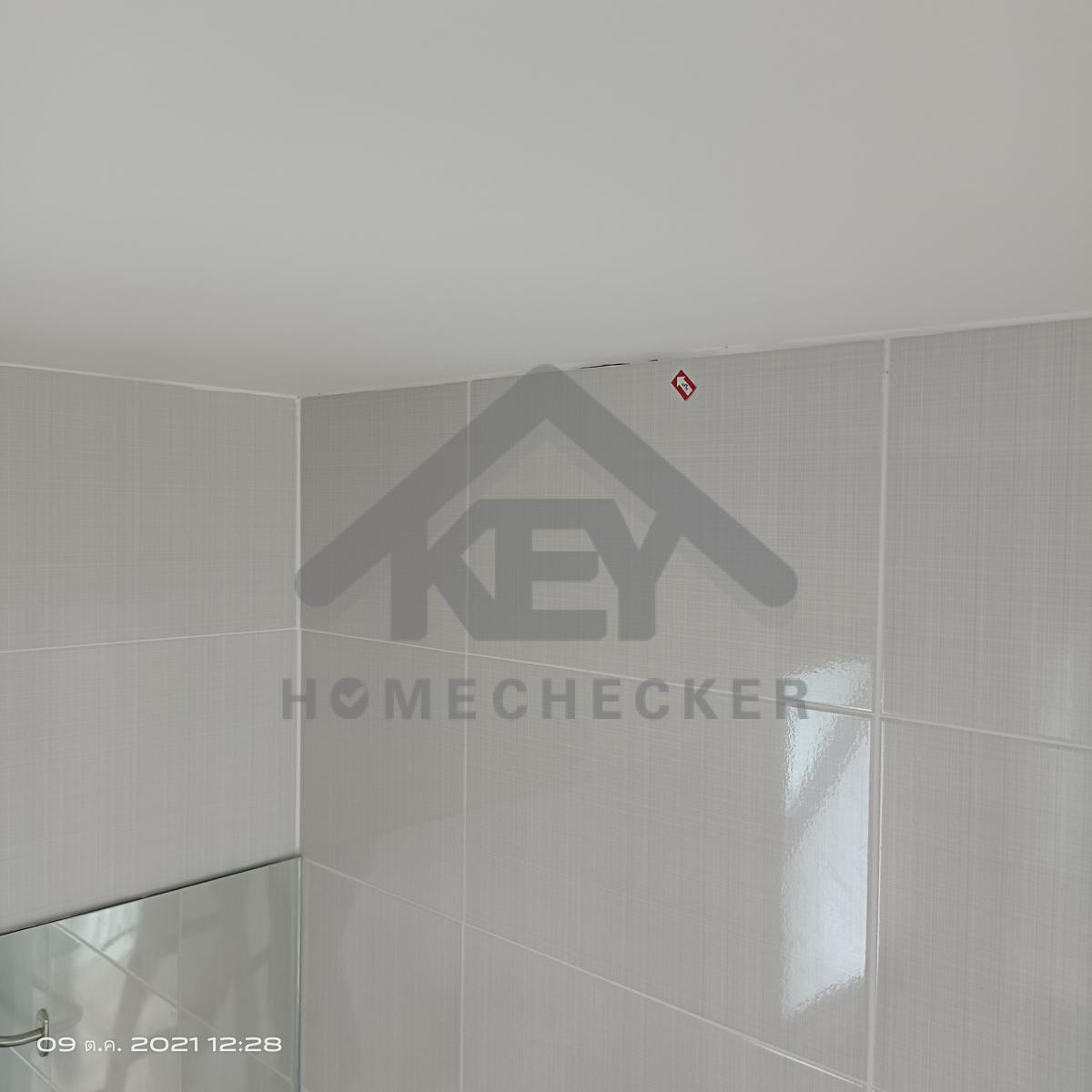

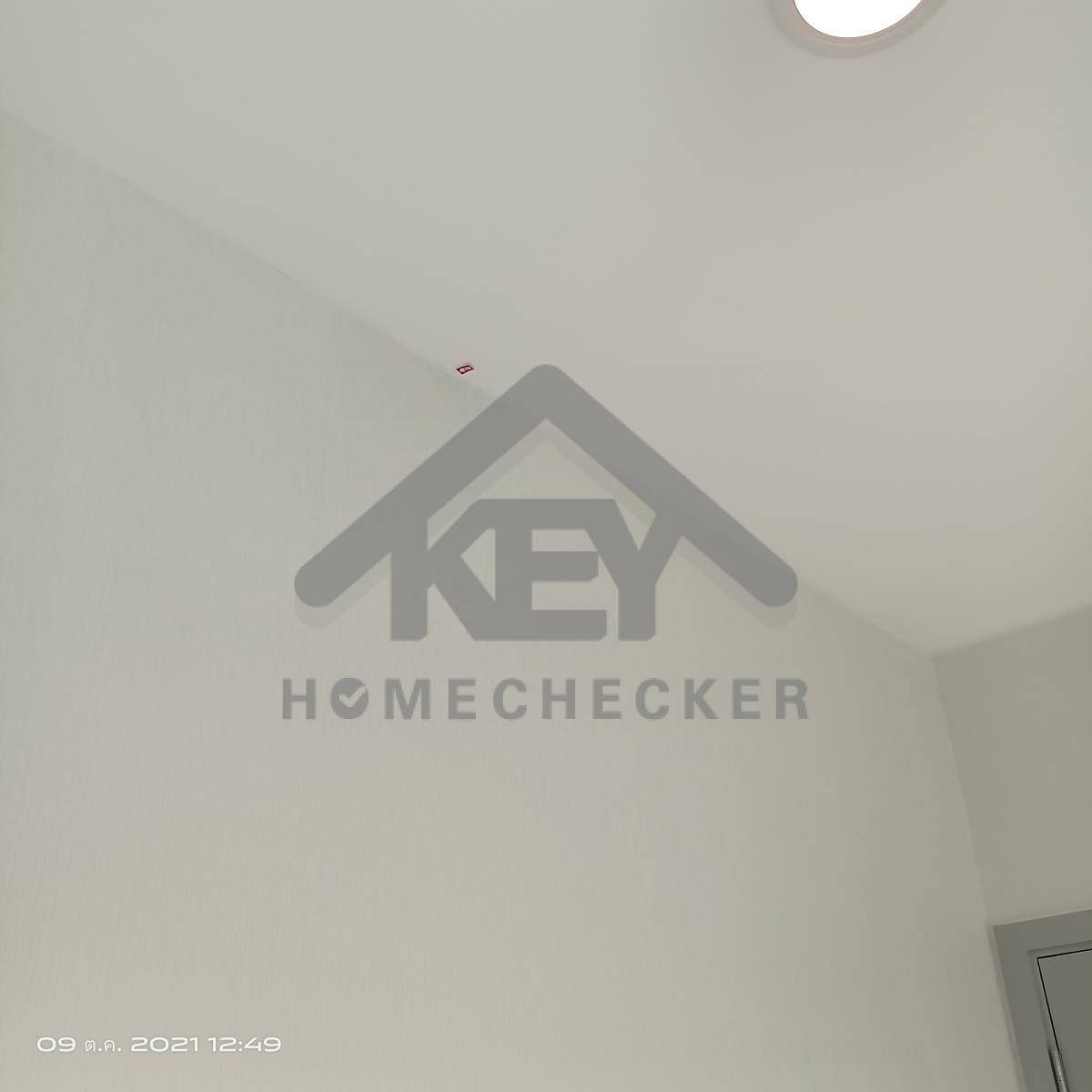

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บสีฝ้าเพดาน

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข

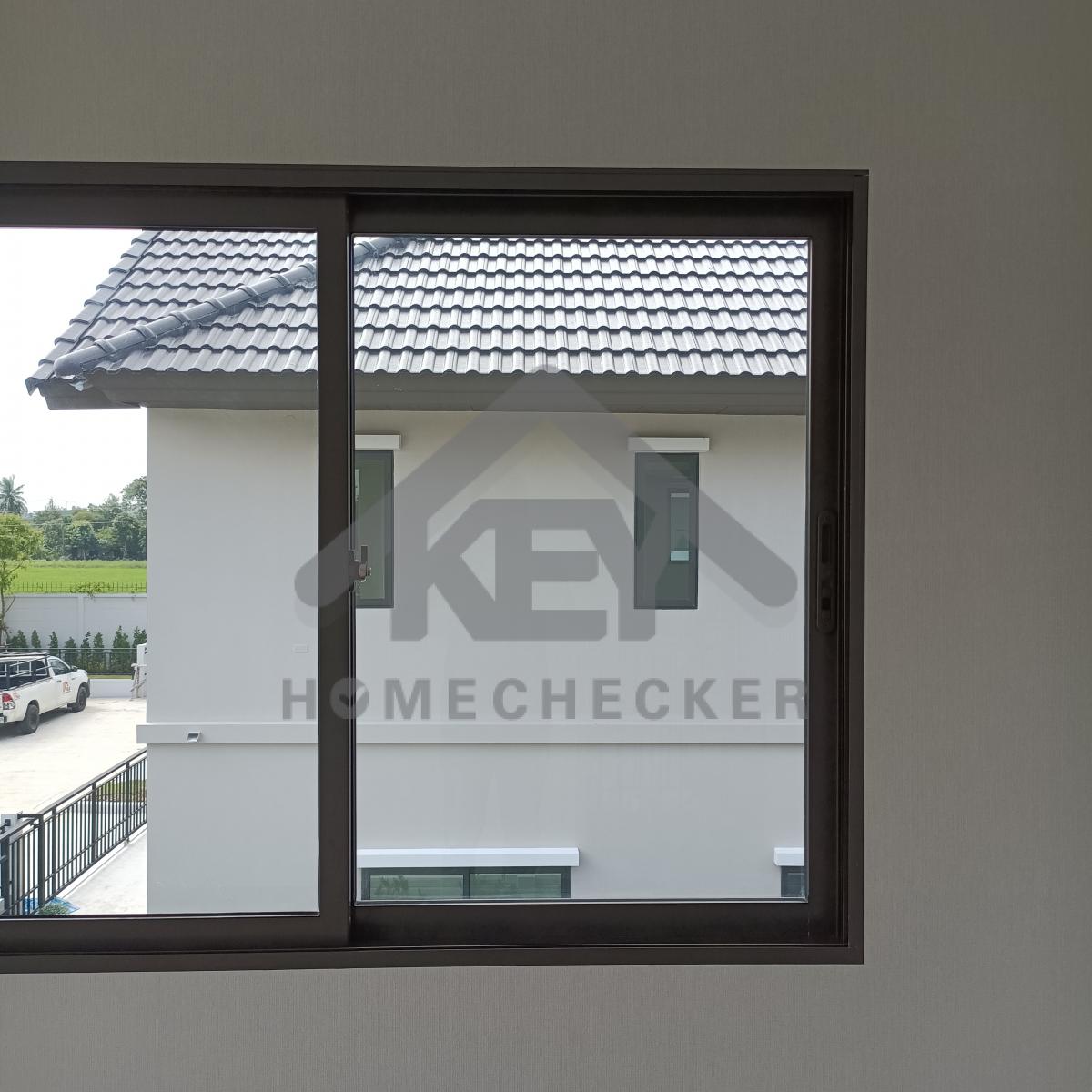

งานห้องนอนชั้น 2 (1)

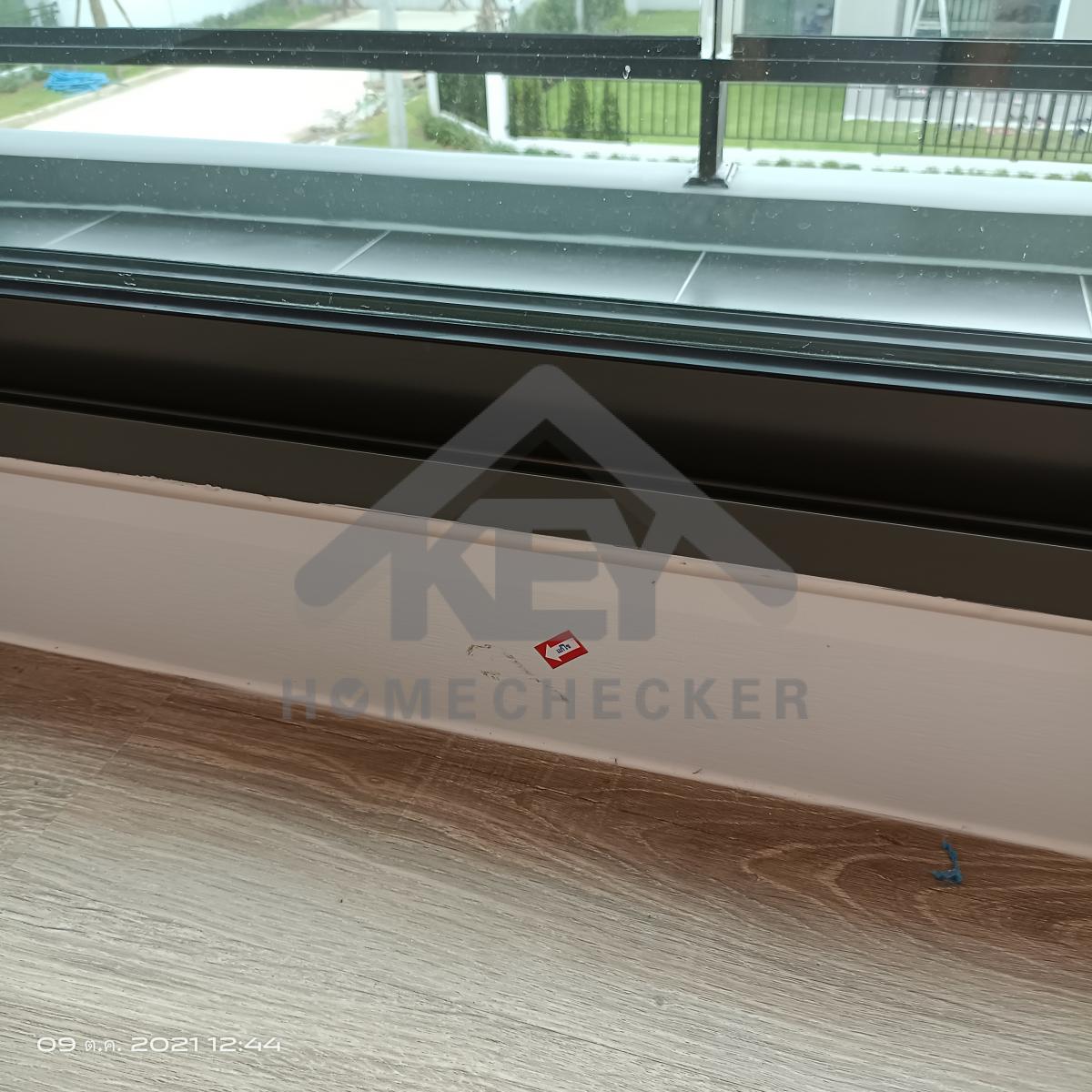

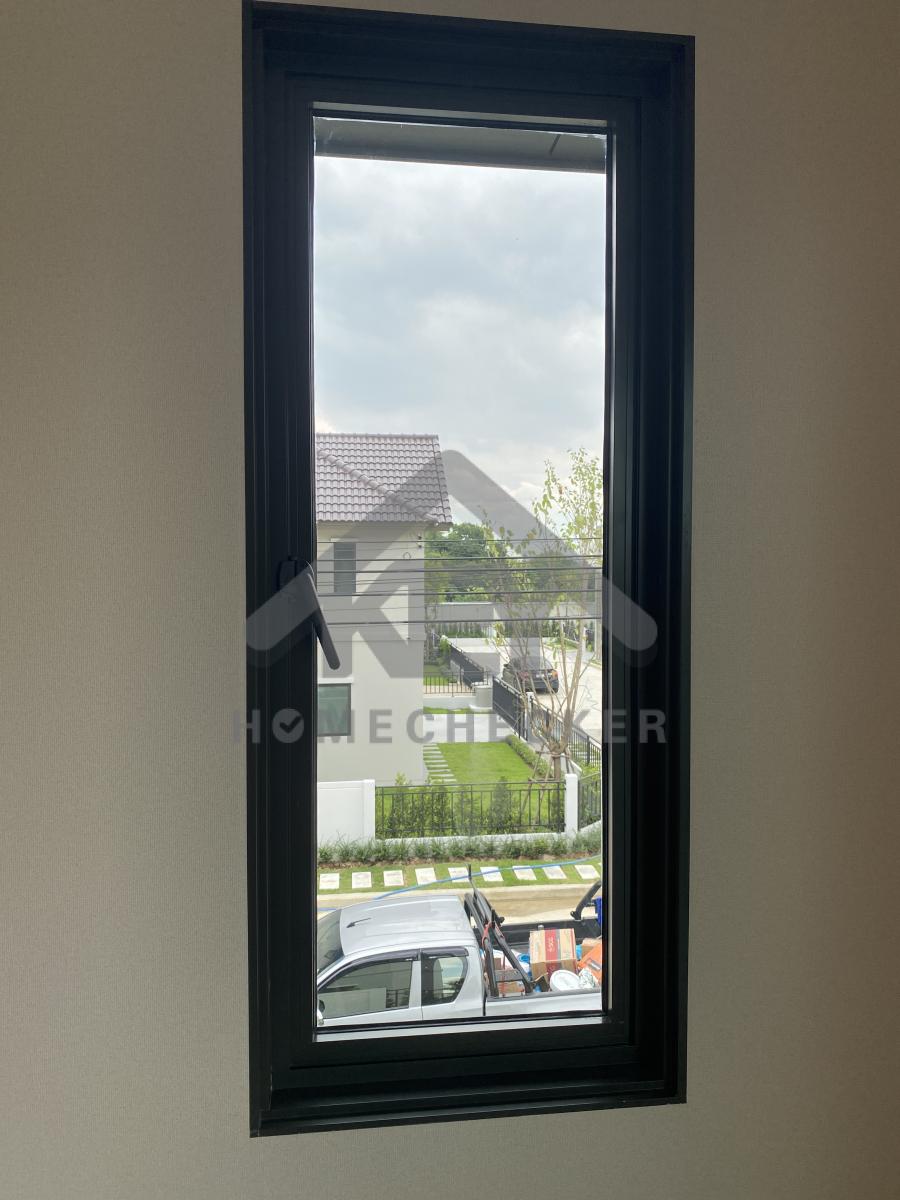

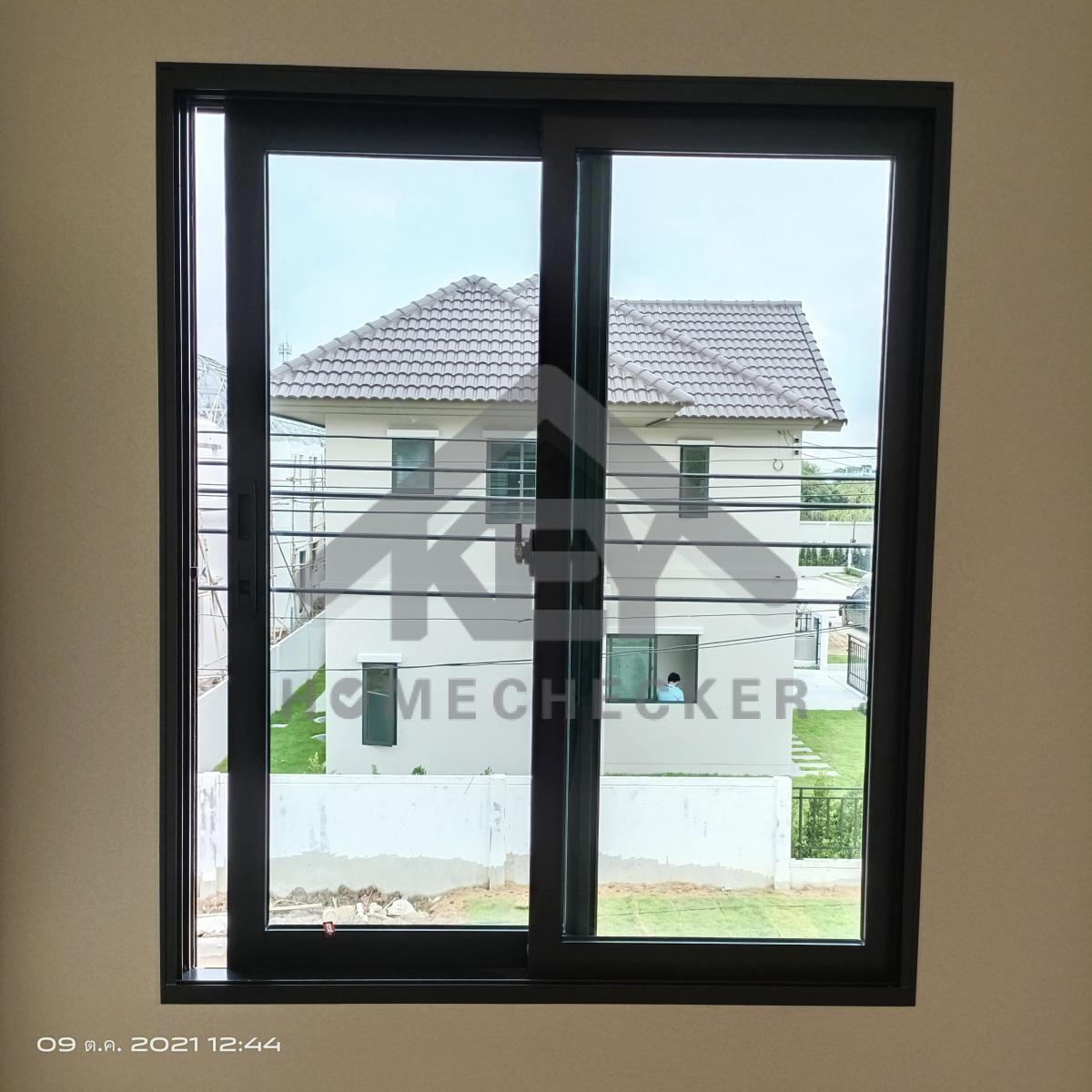

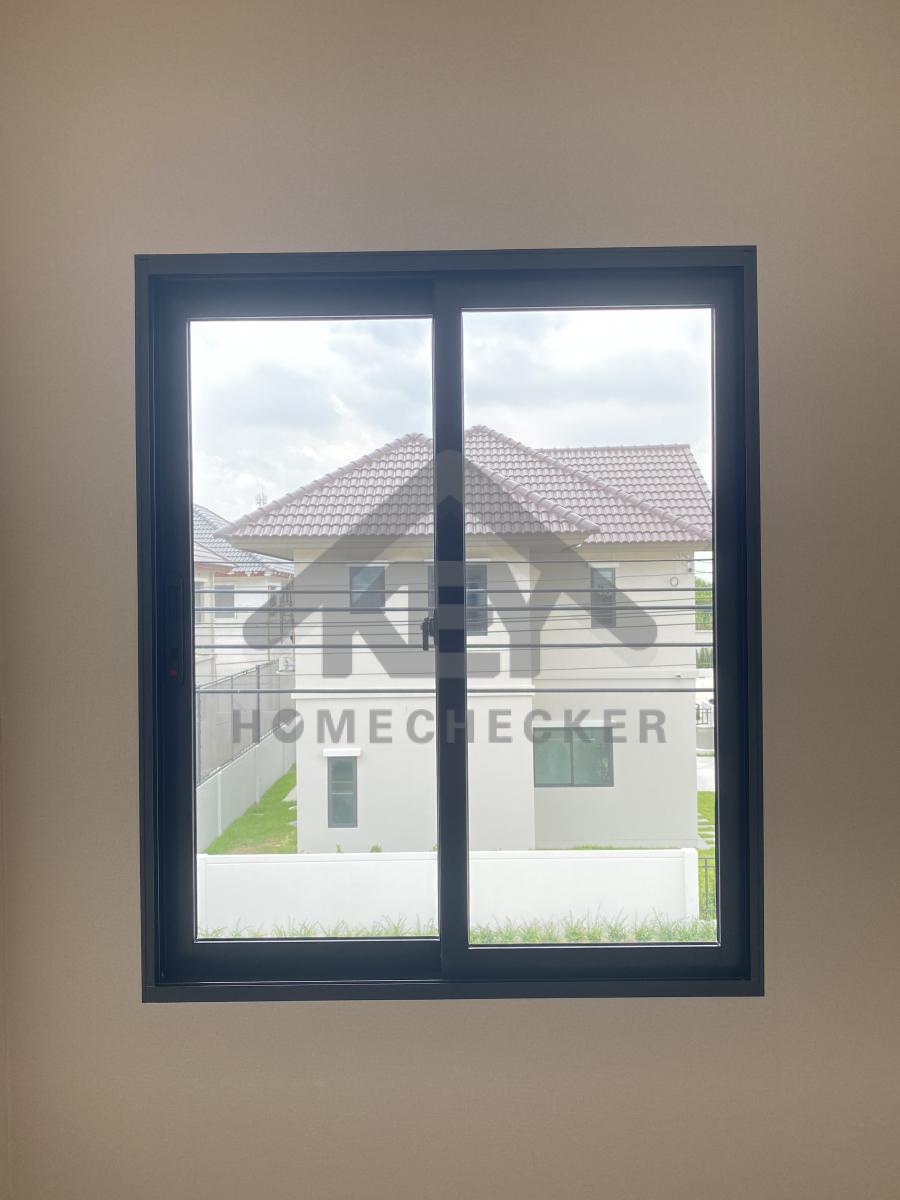

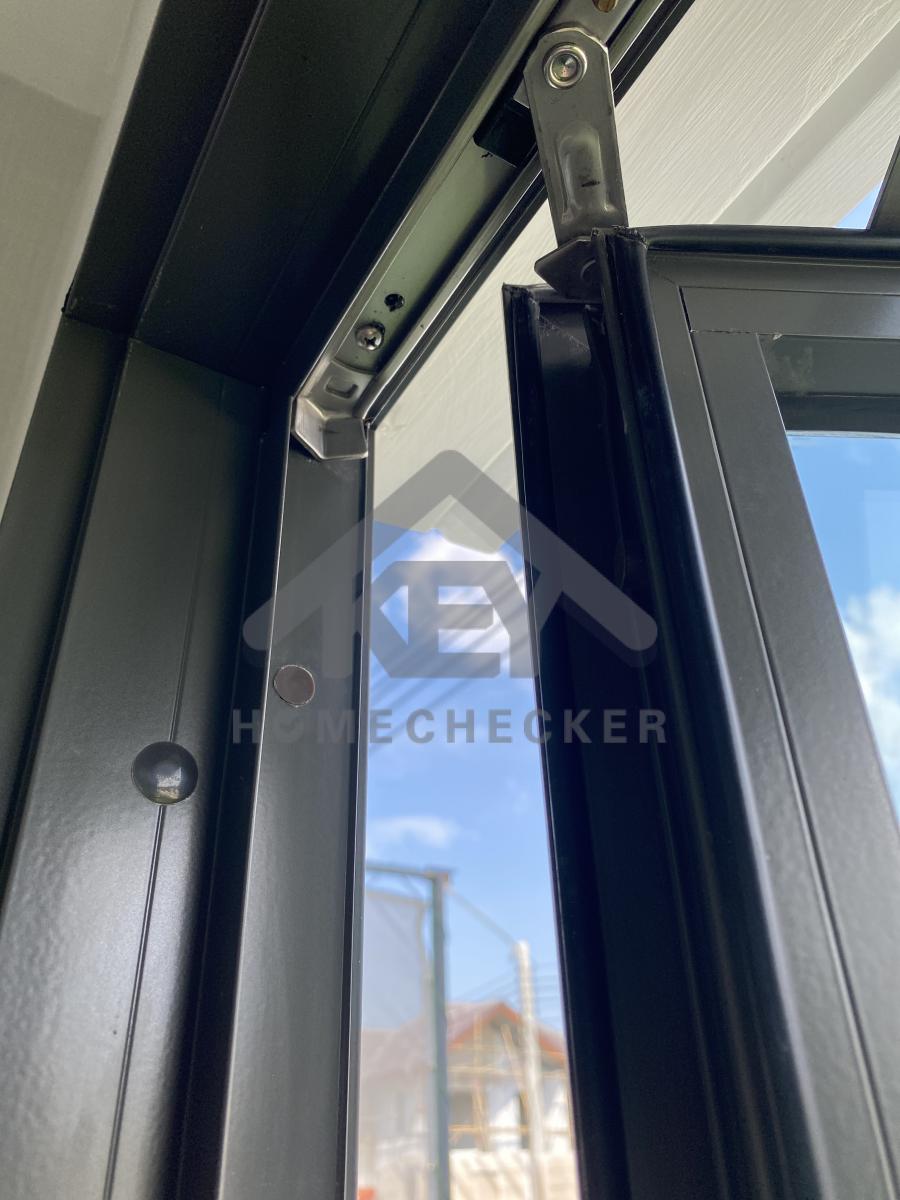

แก้ไข หน้าต่างเปิดปิดไม่สะดวก

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข หน้าต่างเปิดปิดไม่สะดวก

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บสีบัว

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข ประตูเปิดปิดไม่สะดวก และครอบเฟรมบุบเปลี่ยนใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บสีเหล็กราวระเบียงใหม่

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานรอยแตกร้าว เก็บสี

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไข เก็บสีขอบบานประตู

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

11. งานห้องนอนชั้น 2 (2)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข ติดตั้งให้แน่นหนา

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

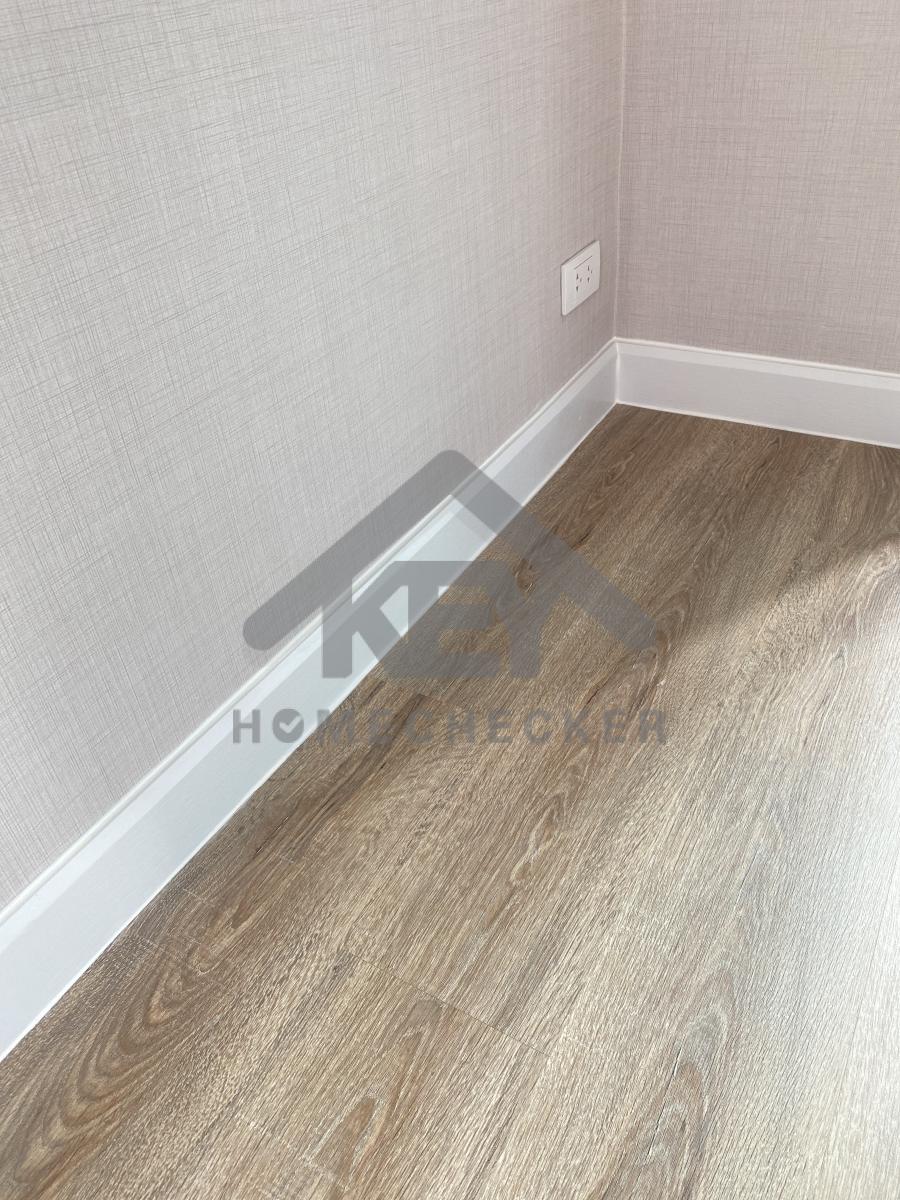

แก้ไข เก็บงานซิลิโคนบัวพื้นใหม่ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนบัวพื้นใหม่ทั้งหมด

หลังแก้ไข

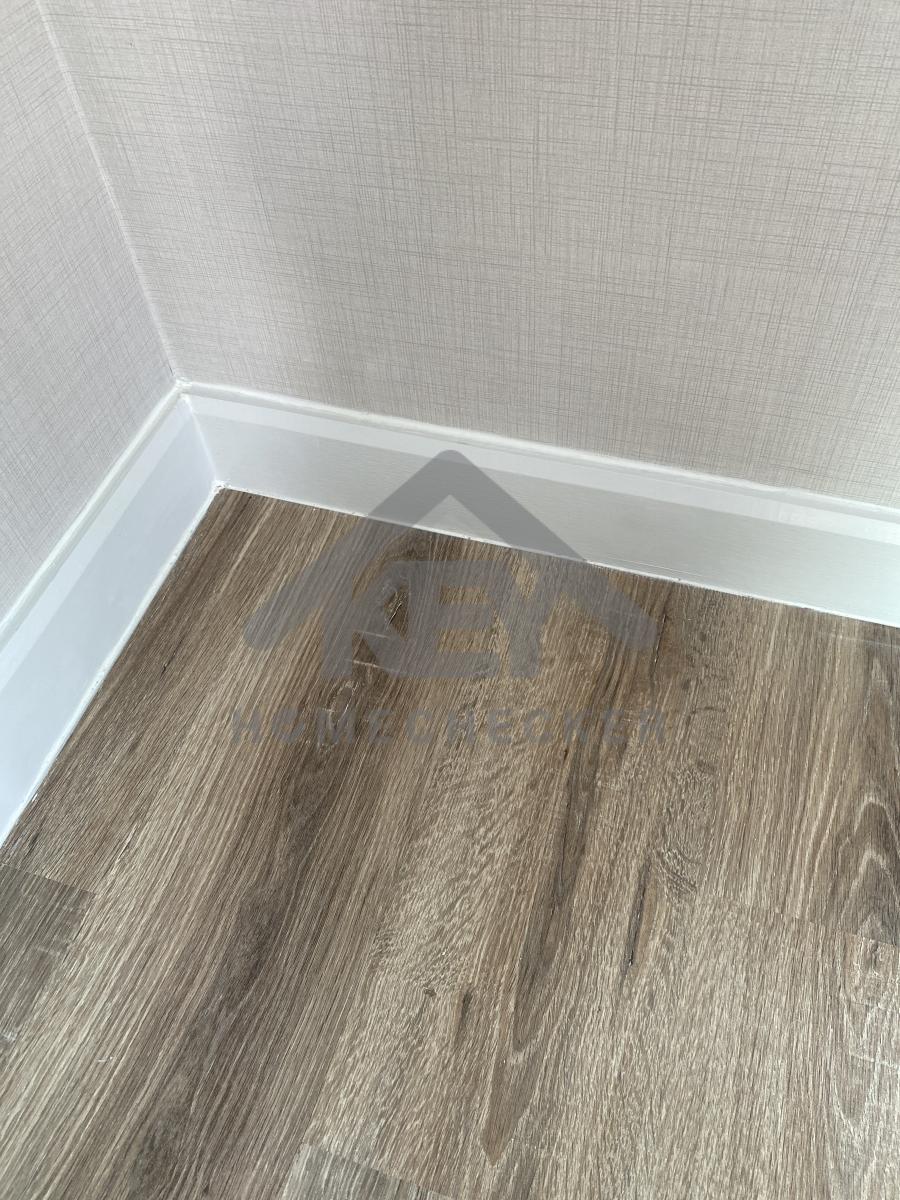

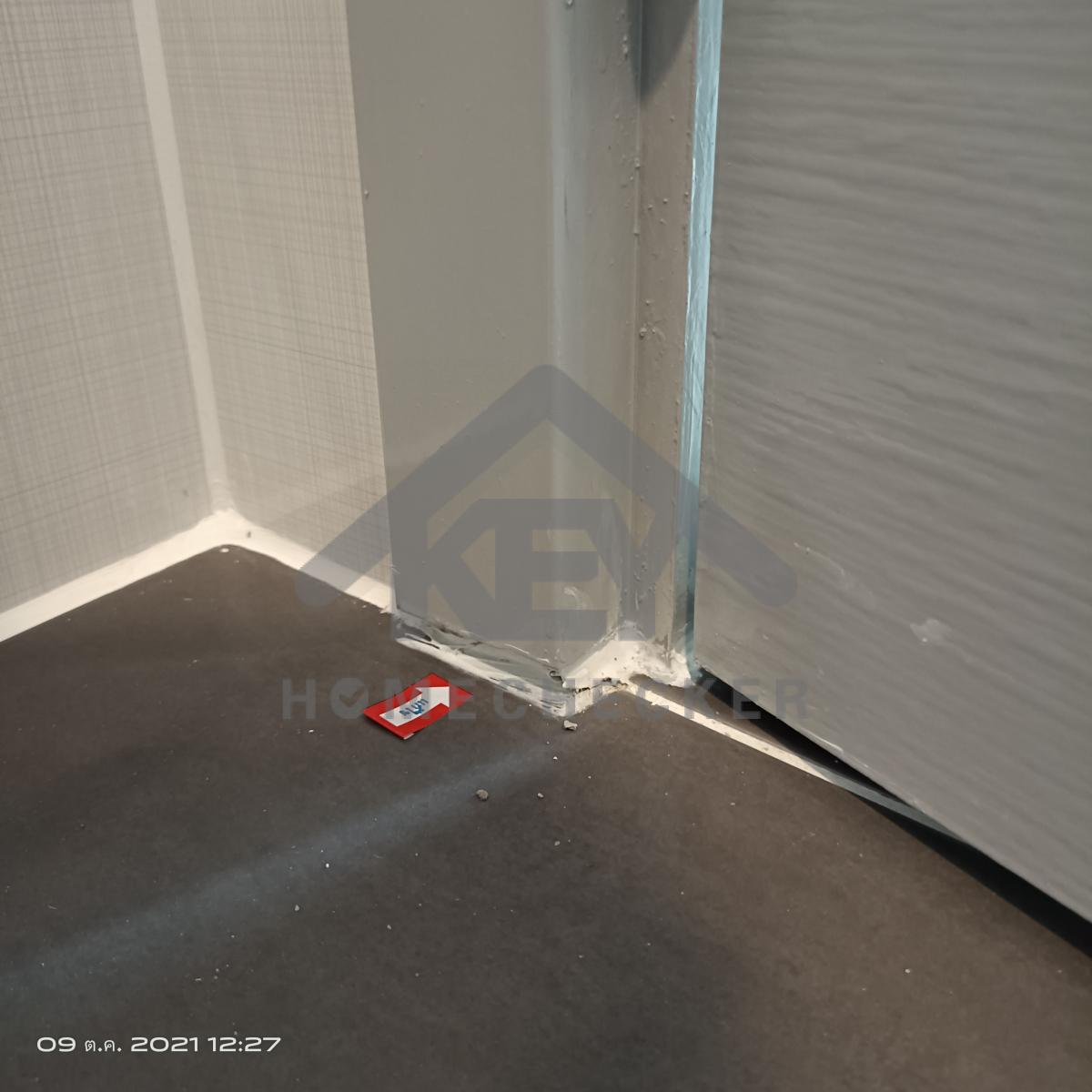

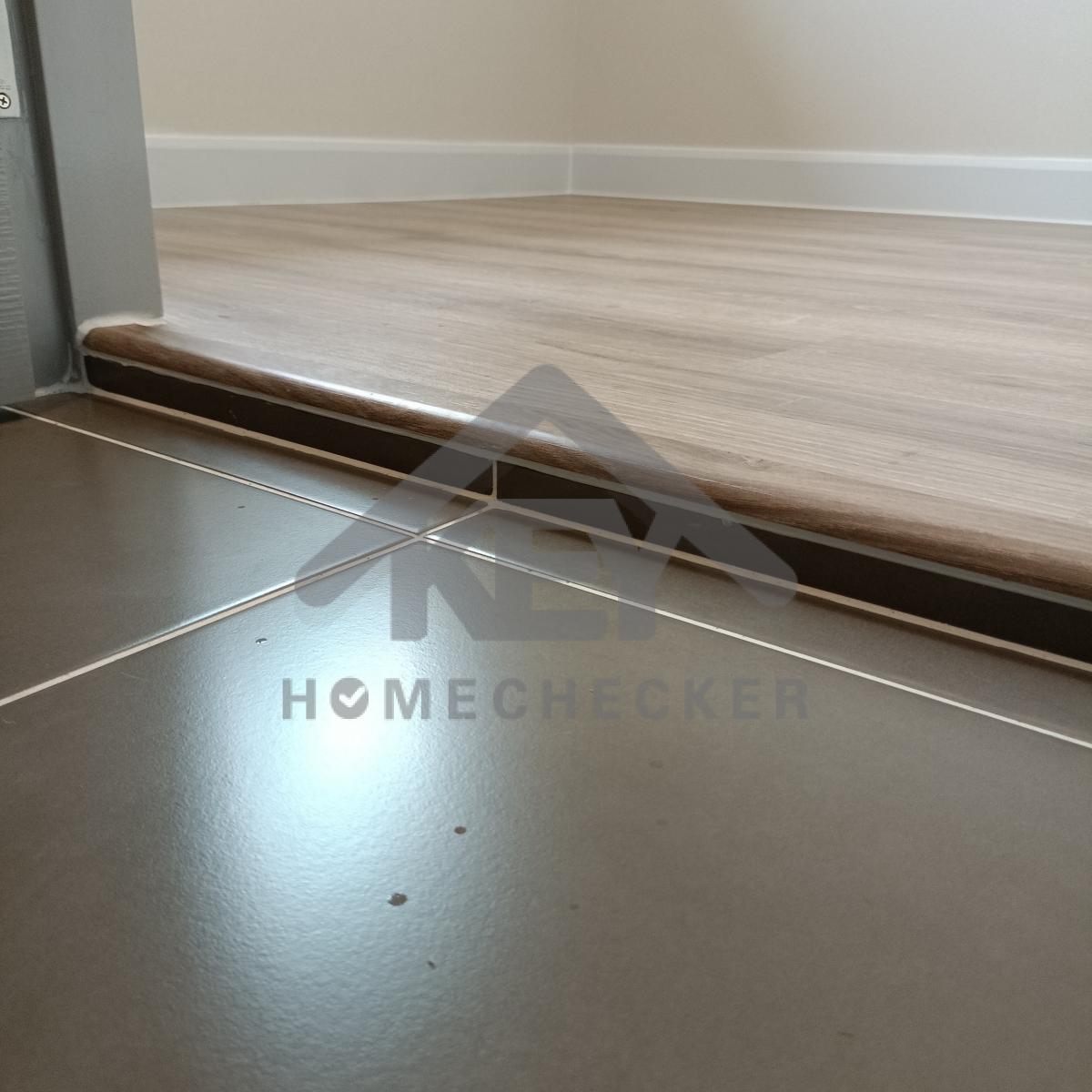

งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข

งานห้องนอนชั้น 2 (2)

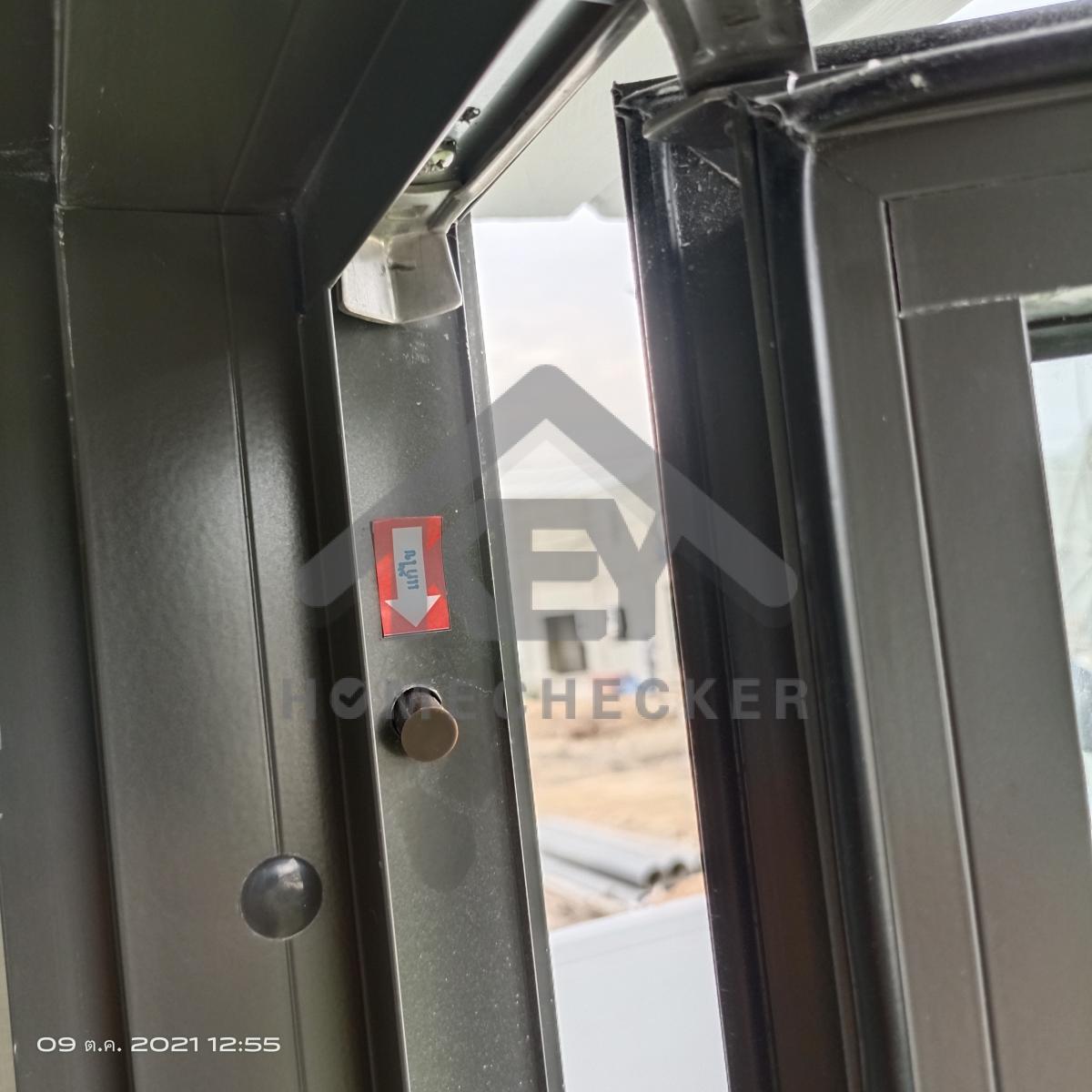

แก้ไข หน้าต่างเปิดปิดไม่สะดวก

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานขอบฝ้าเพดาน

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

12. งานห้องน้ำชั้น 2 (1)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

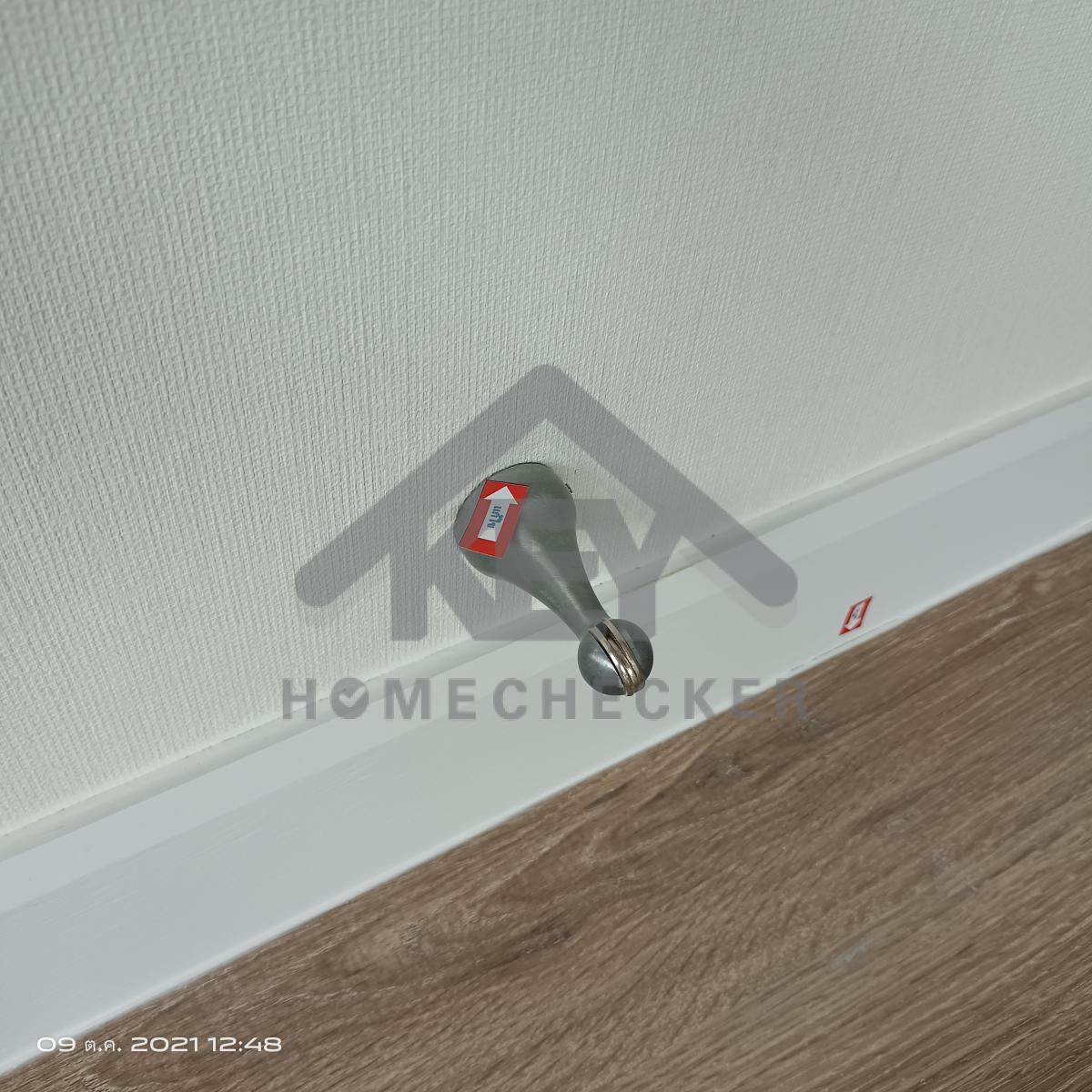

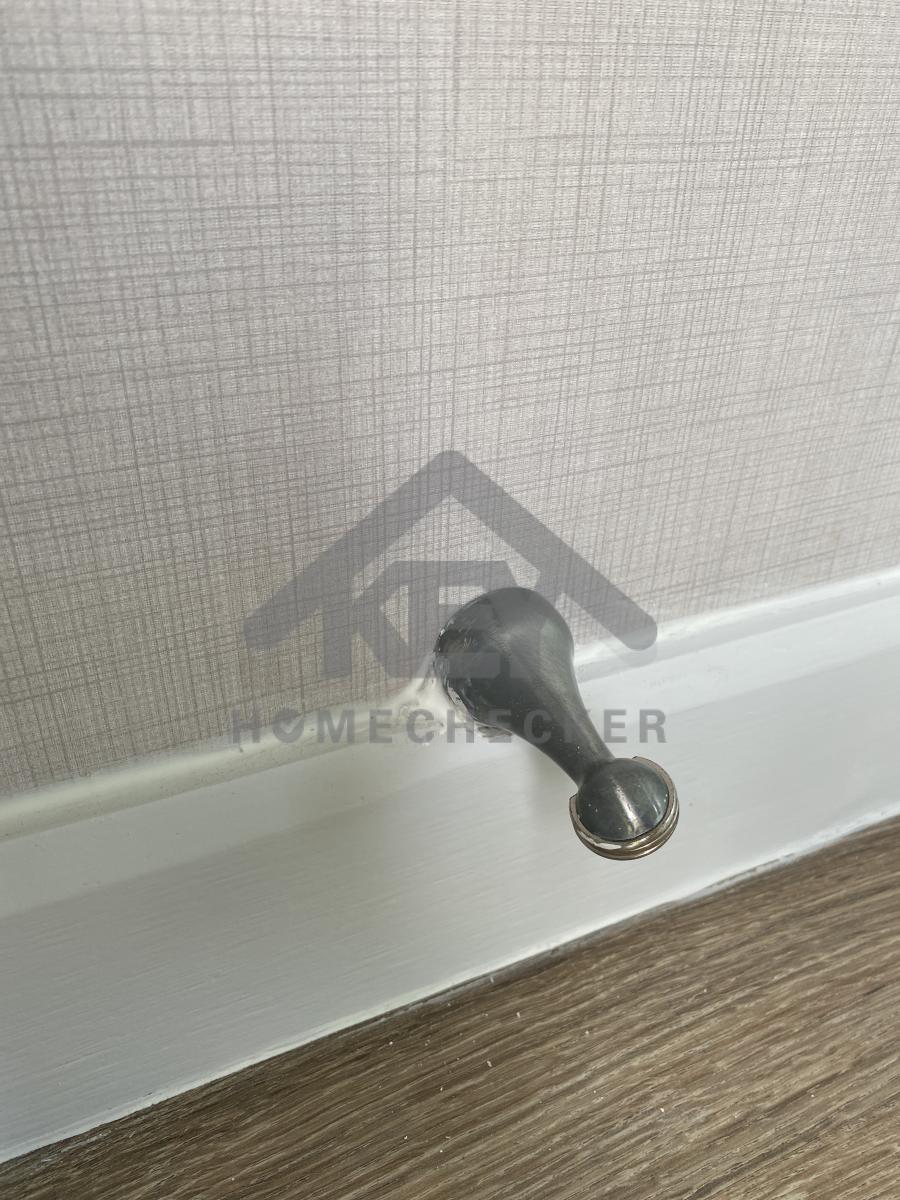

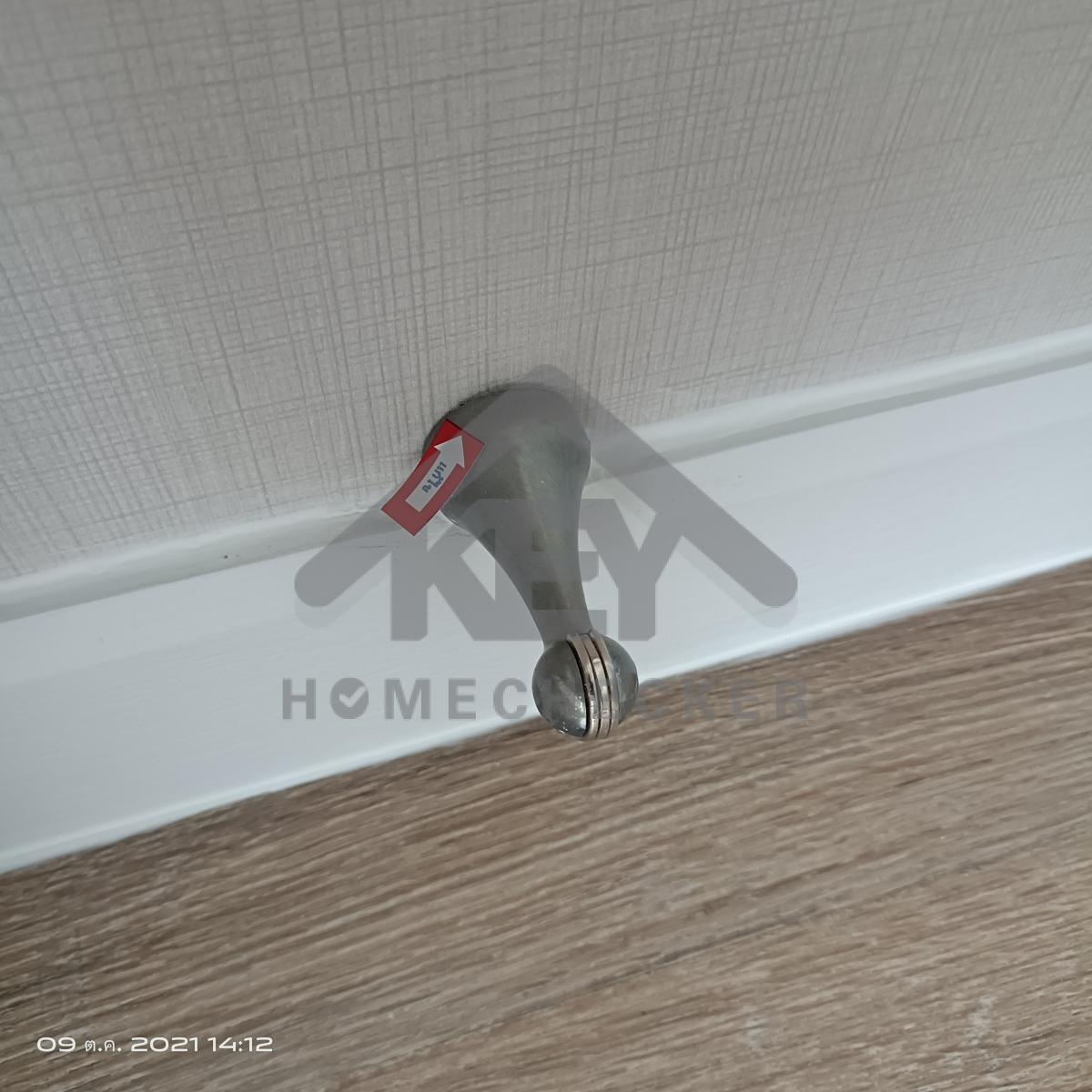

แก้ไข ลูกบิดประตูปิดล็อคไม่สะดวก

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

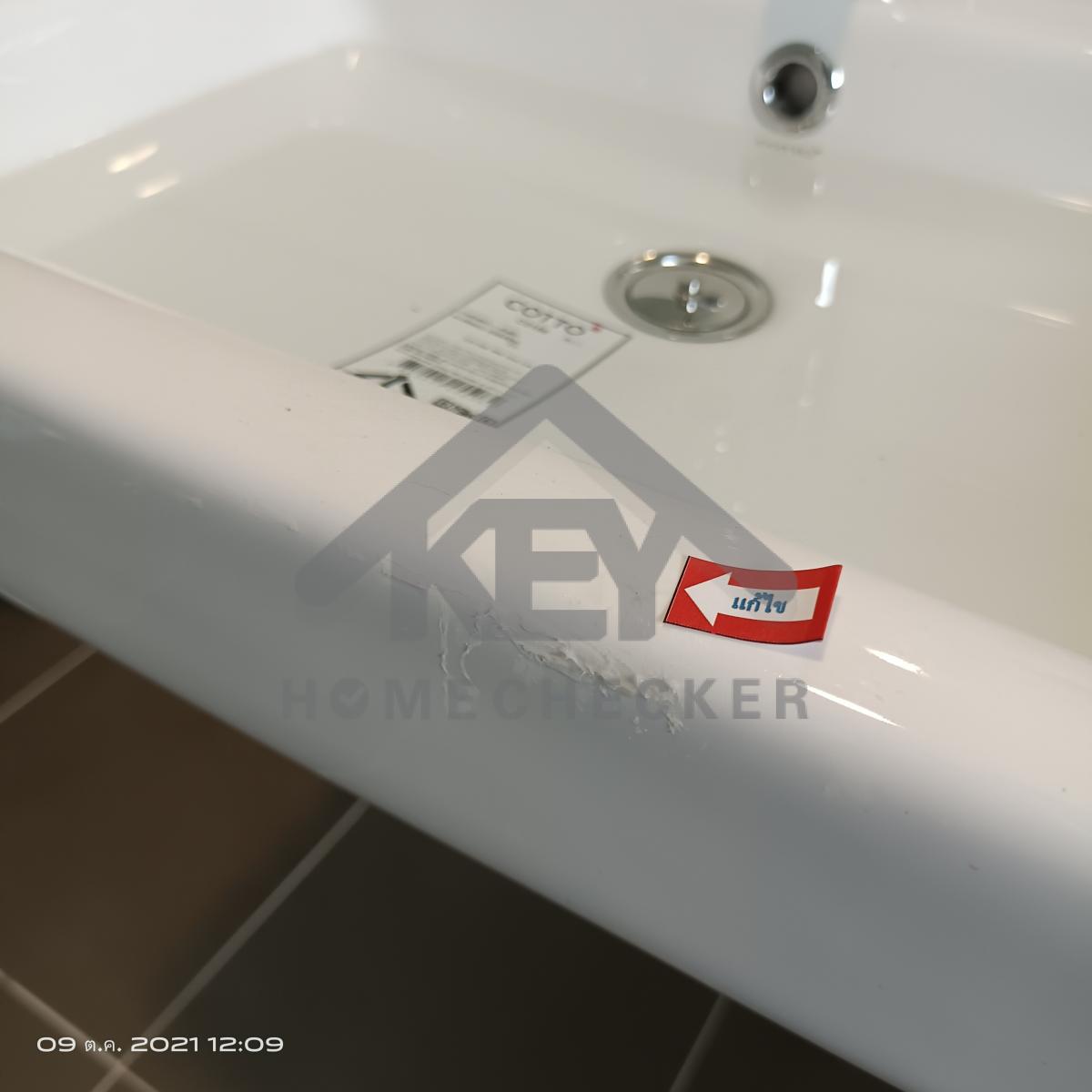

แก้ไข ทำความสะอาด

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

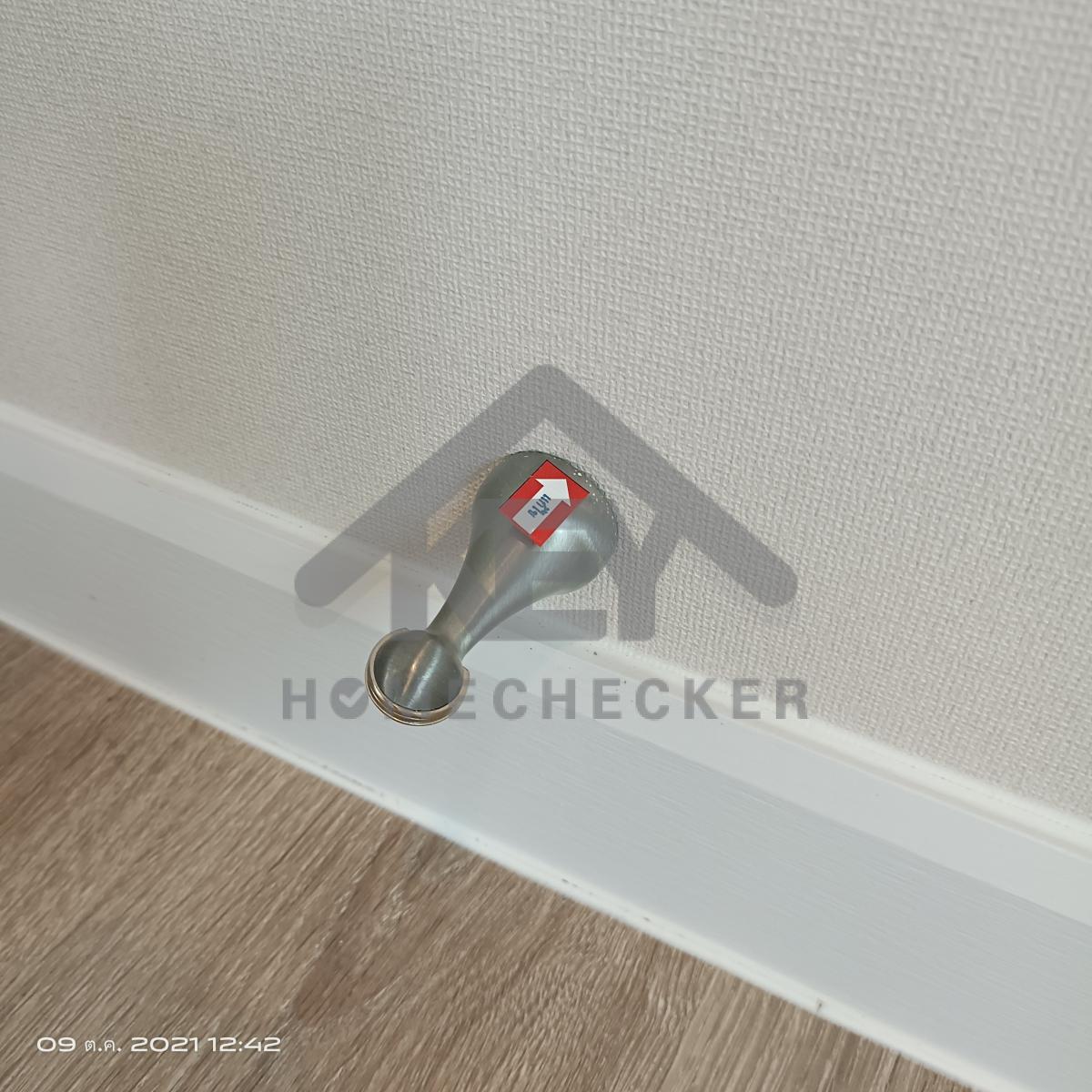

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

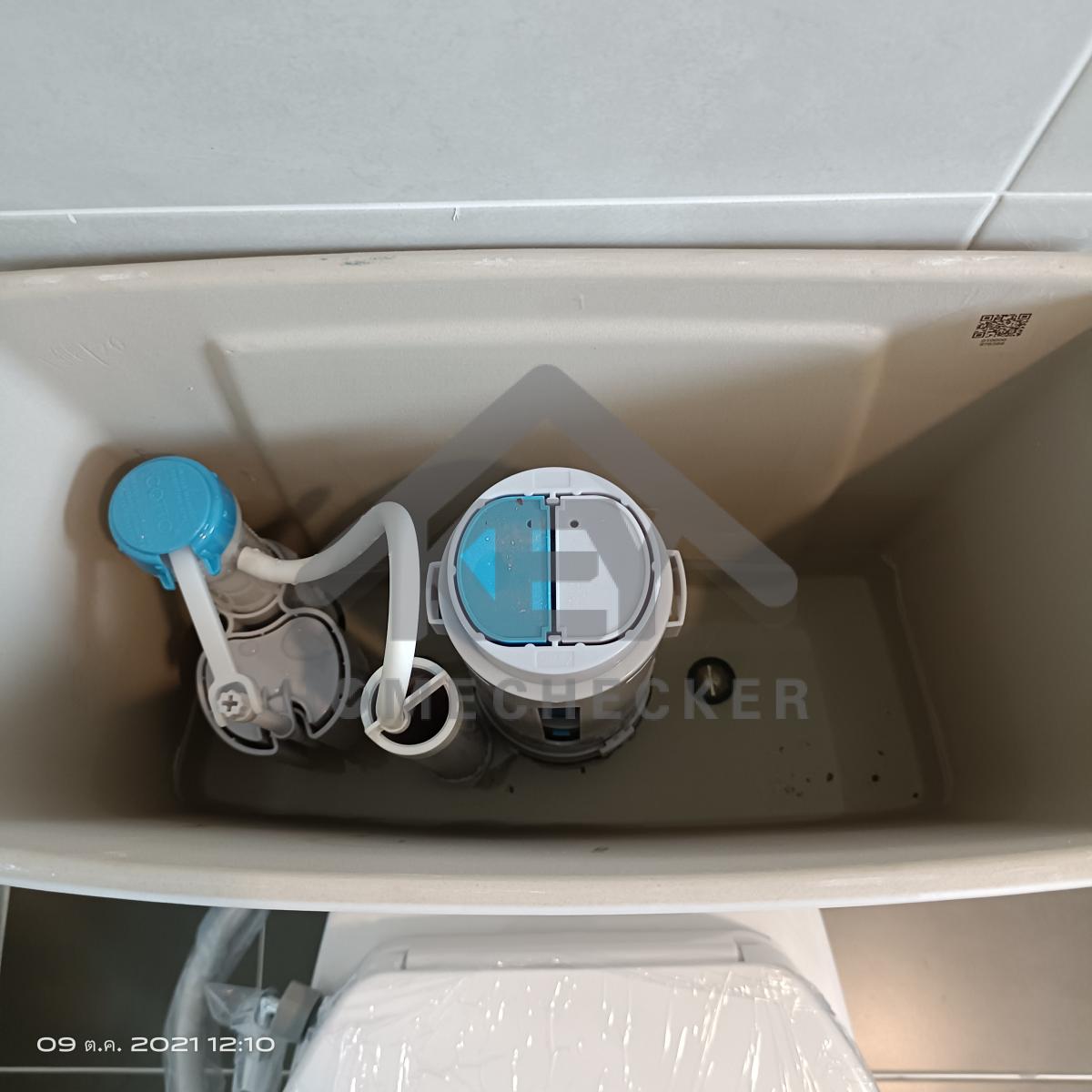

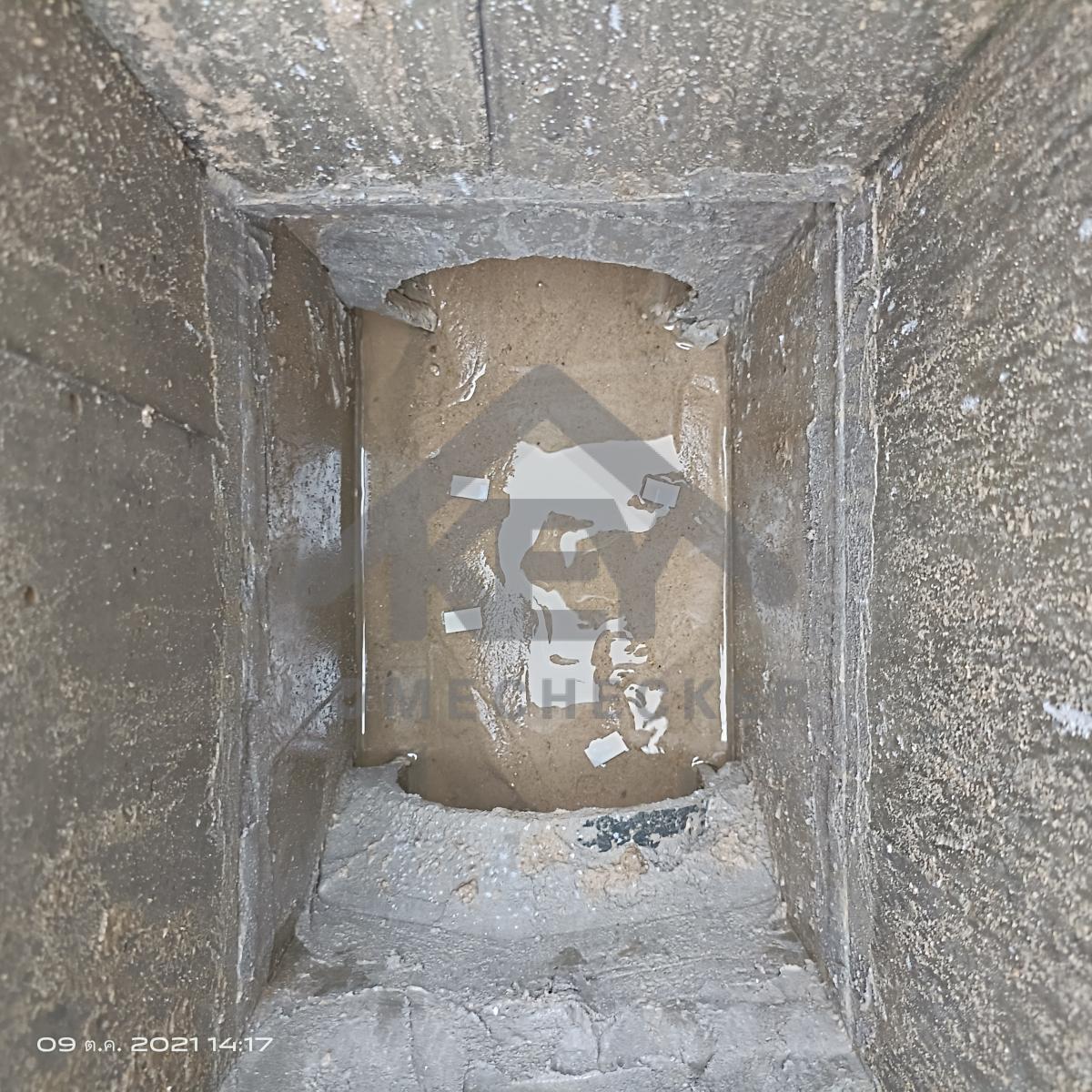

แก้ไข น้ำในหม้อน้ำน้อยกดฟลัชชำระไม่สะอาด ปรับระดับลูกลอยใหม่

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

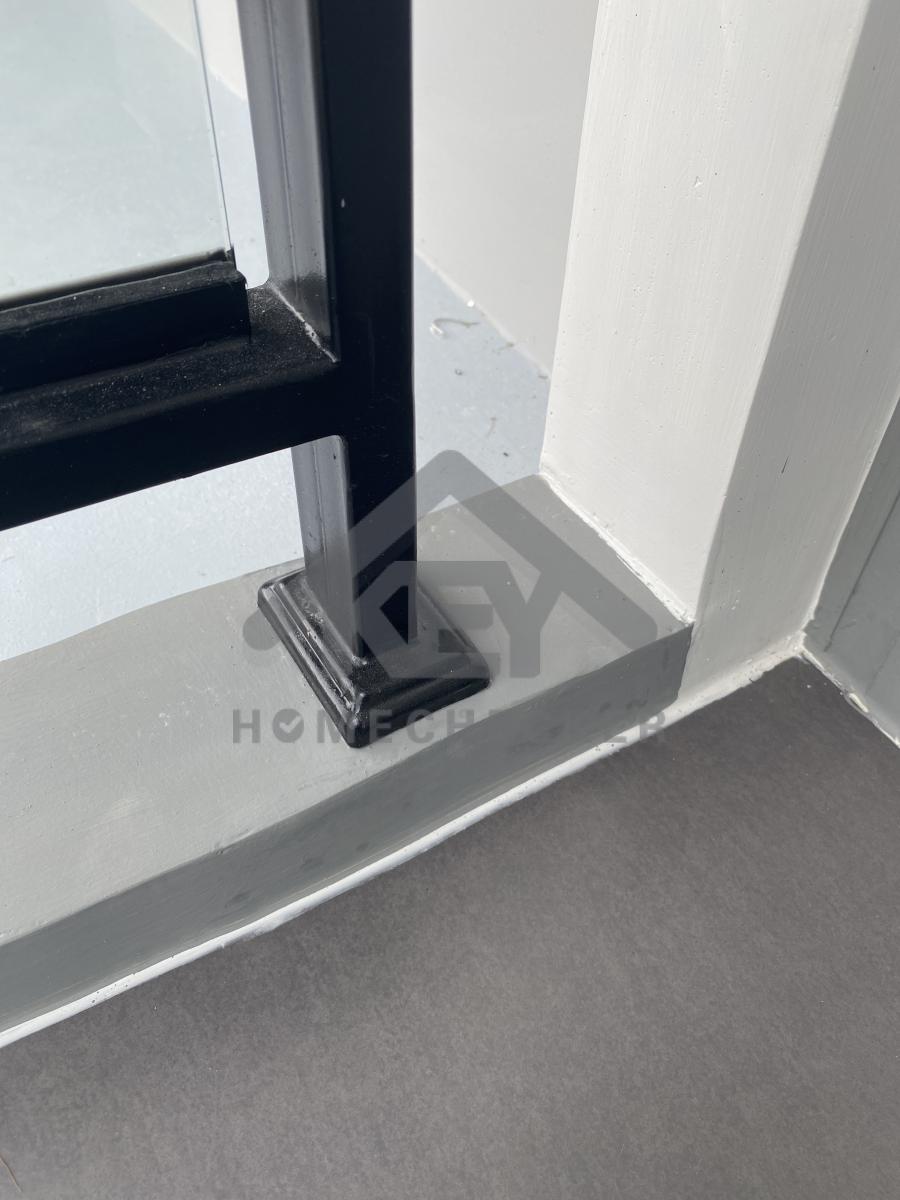

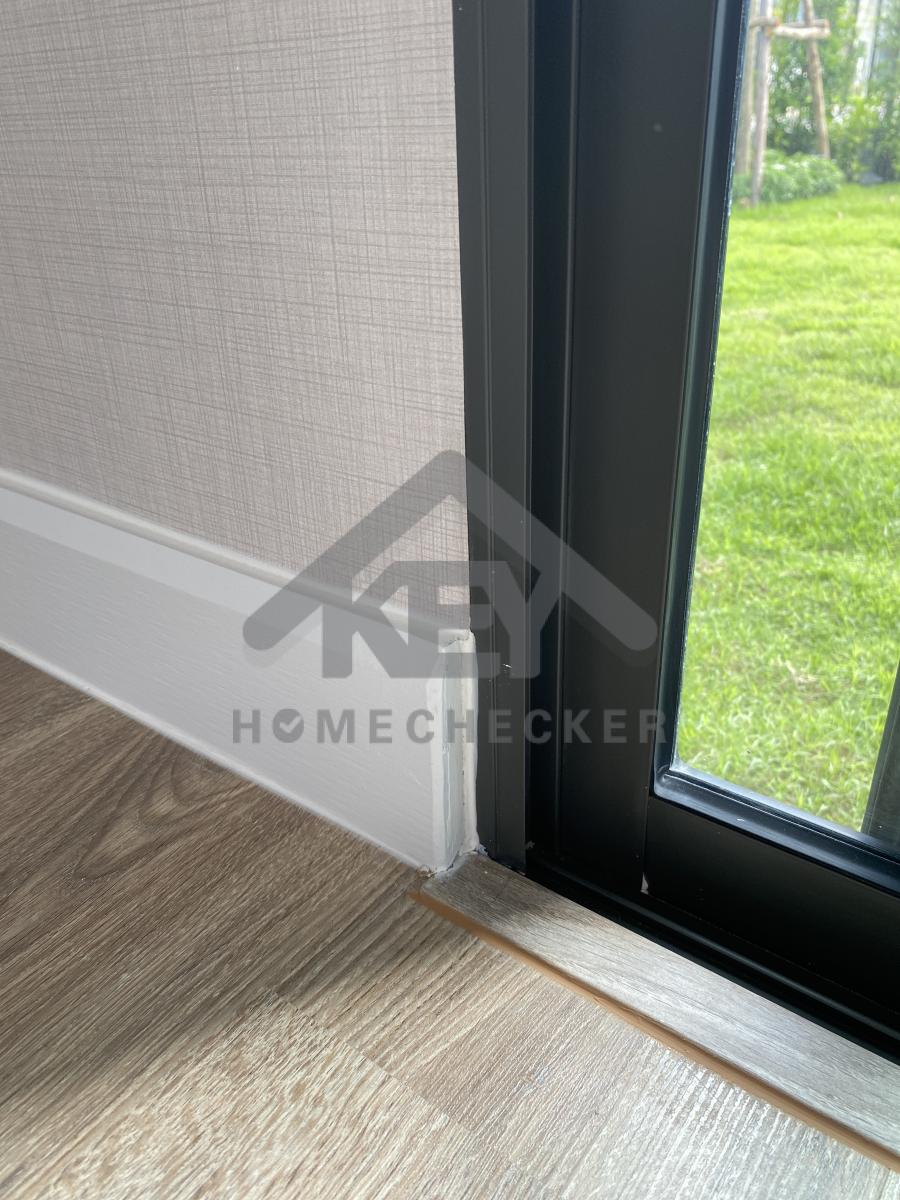

แก้ไข เก็บงานรอยต่อขอบหน้าต่าง

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวขอบกระเบื้องและฝ้าเพดาน

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวขอบกระเบื้องและฝ้าเพดาน

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวหรือซิลิโคนขอบพื้น

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

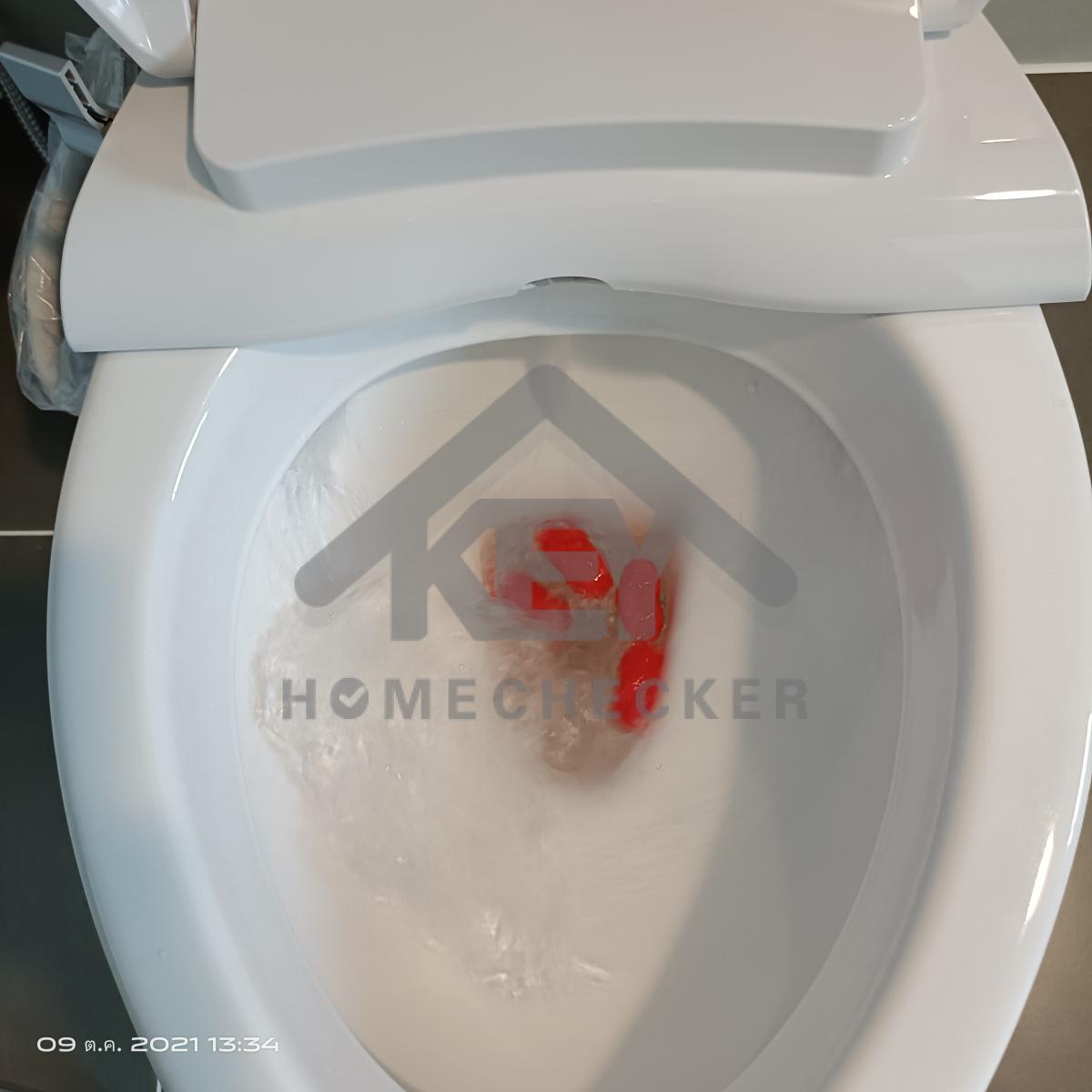

แก้ไข น้ำฟลัชชำระลงน้อย ปรับระดับลูกลอยใหม่

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

13. งานห้องน้ำชั้น 2 (2)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

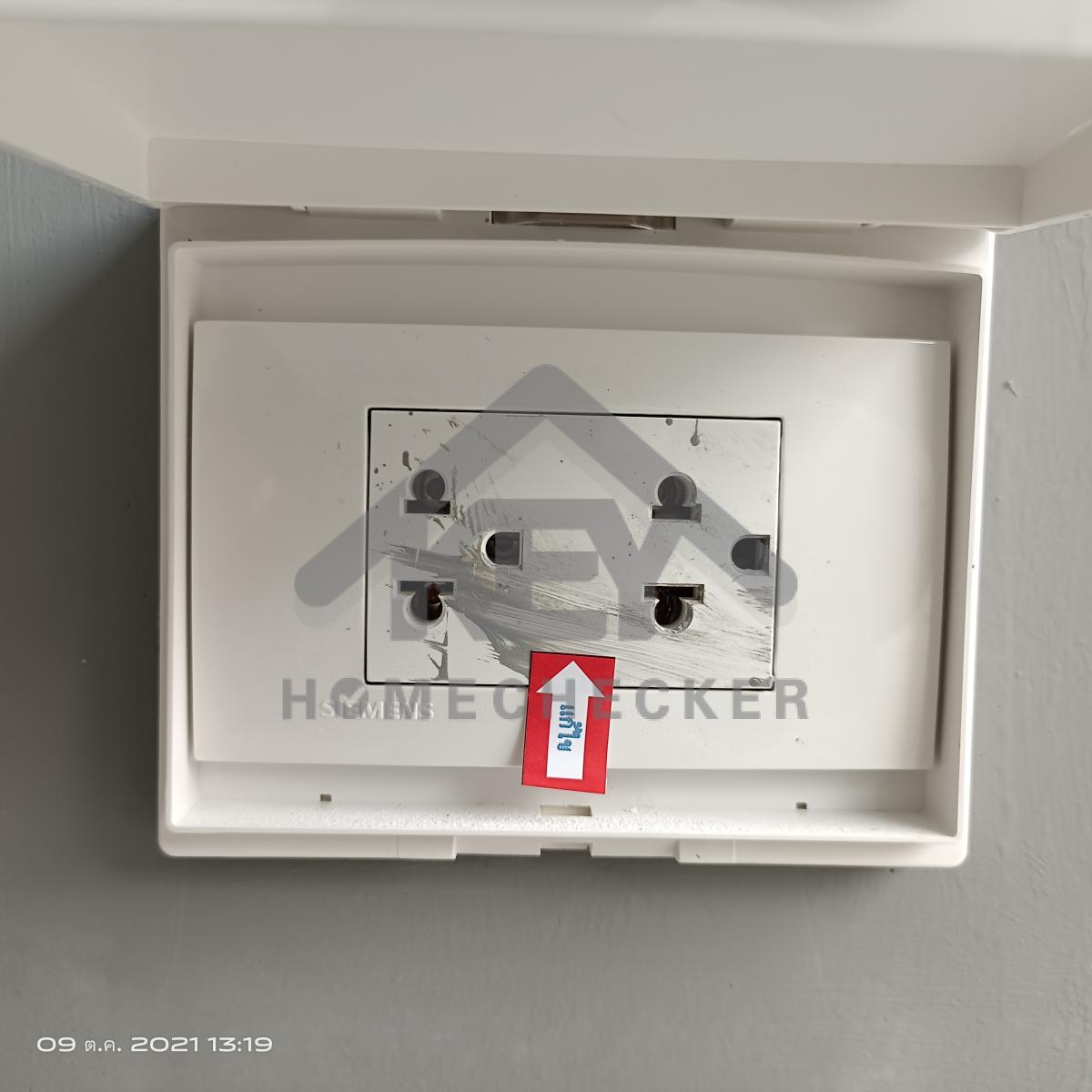

แก้ไข ใส่น๊อตสกรูบานพับประตูให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานปิดช่องกันน้ำรั่วไหลบริเวณฐานก๊อก

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข ทำความสะอาด

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

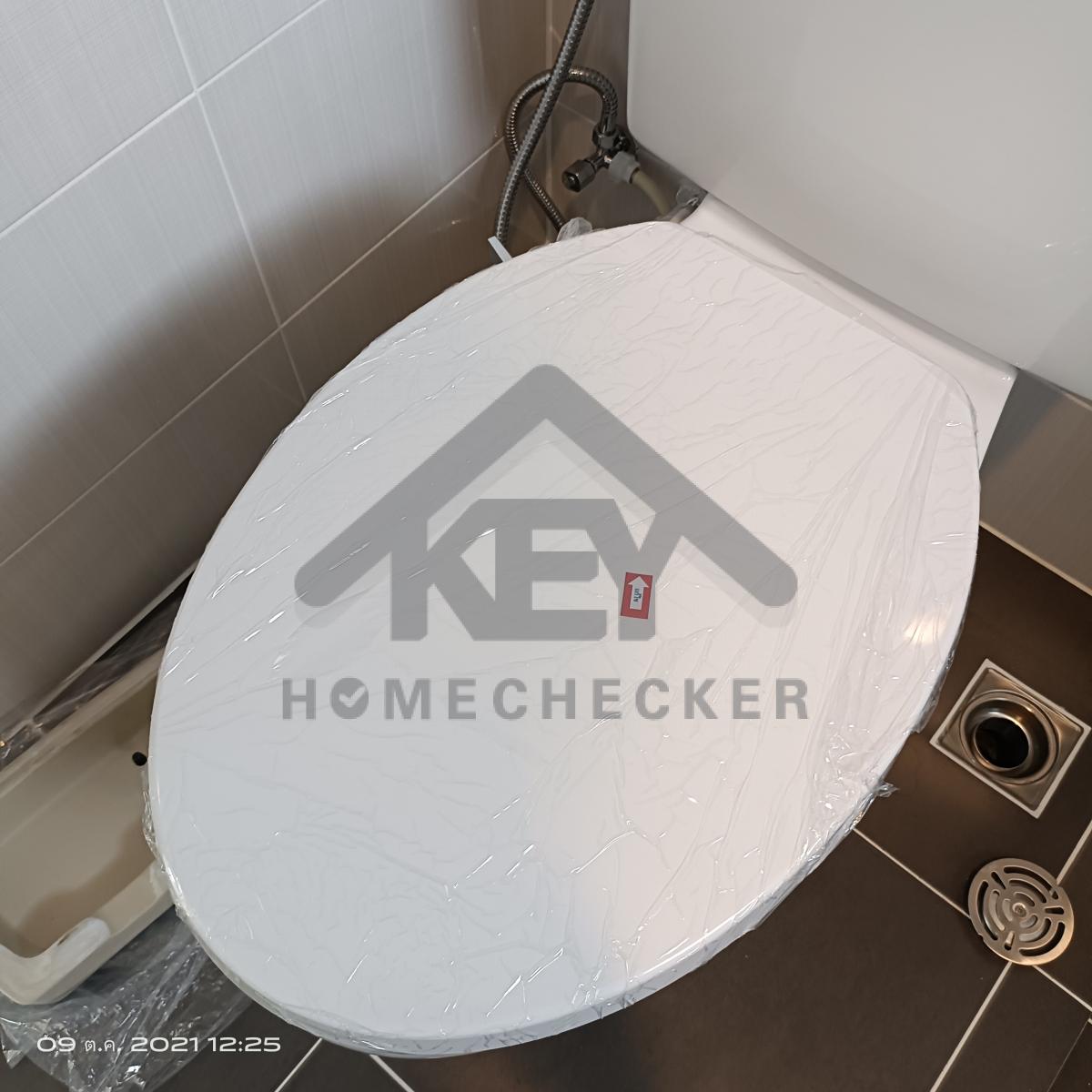

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

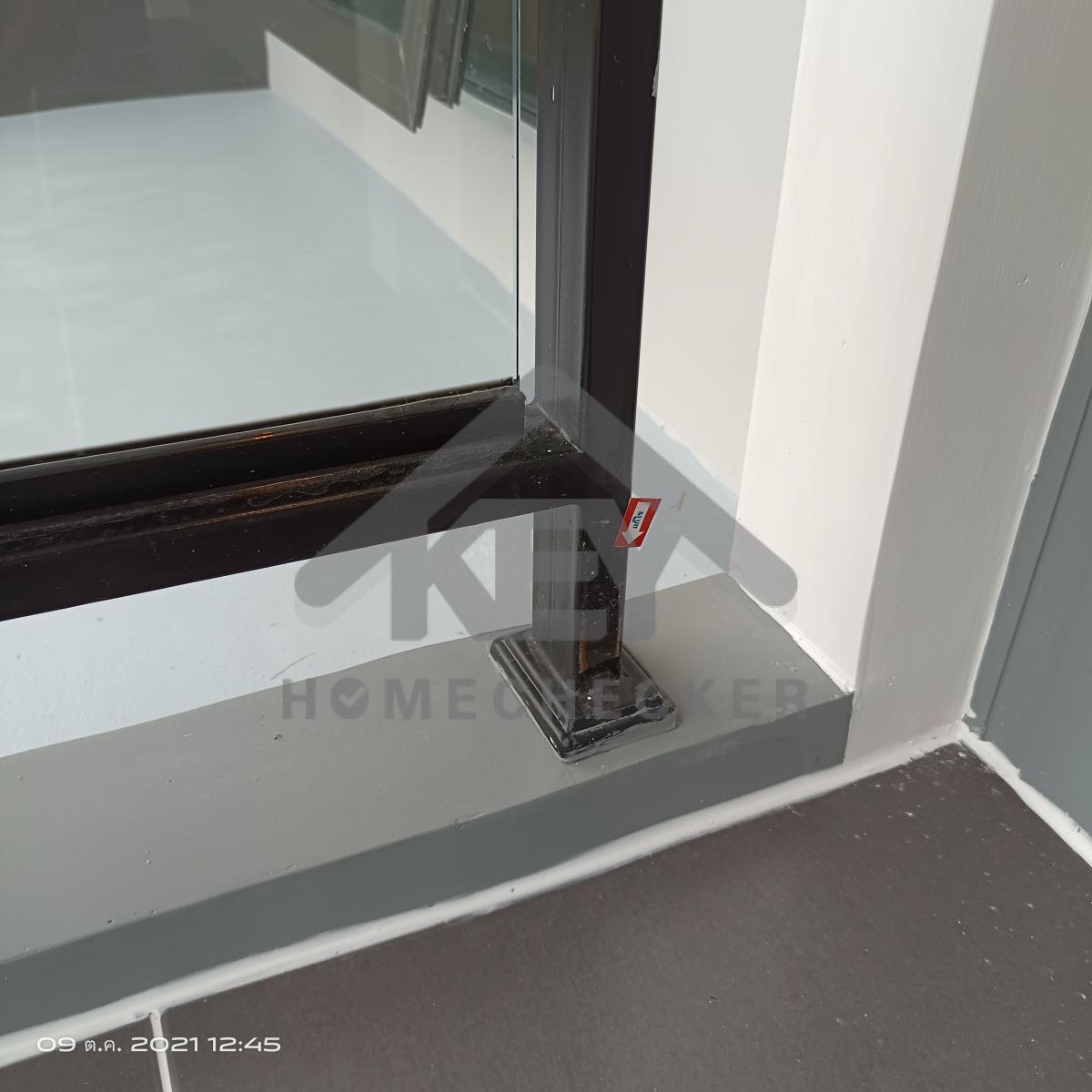

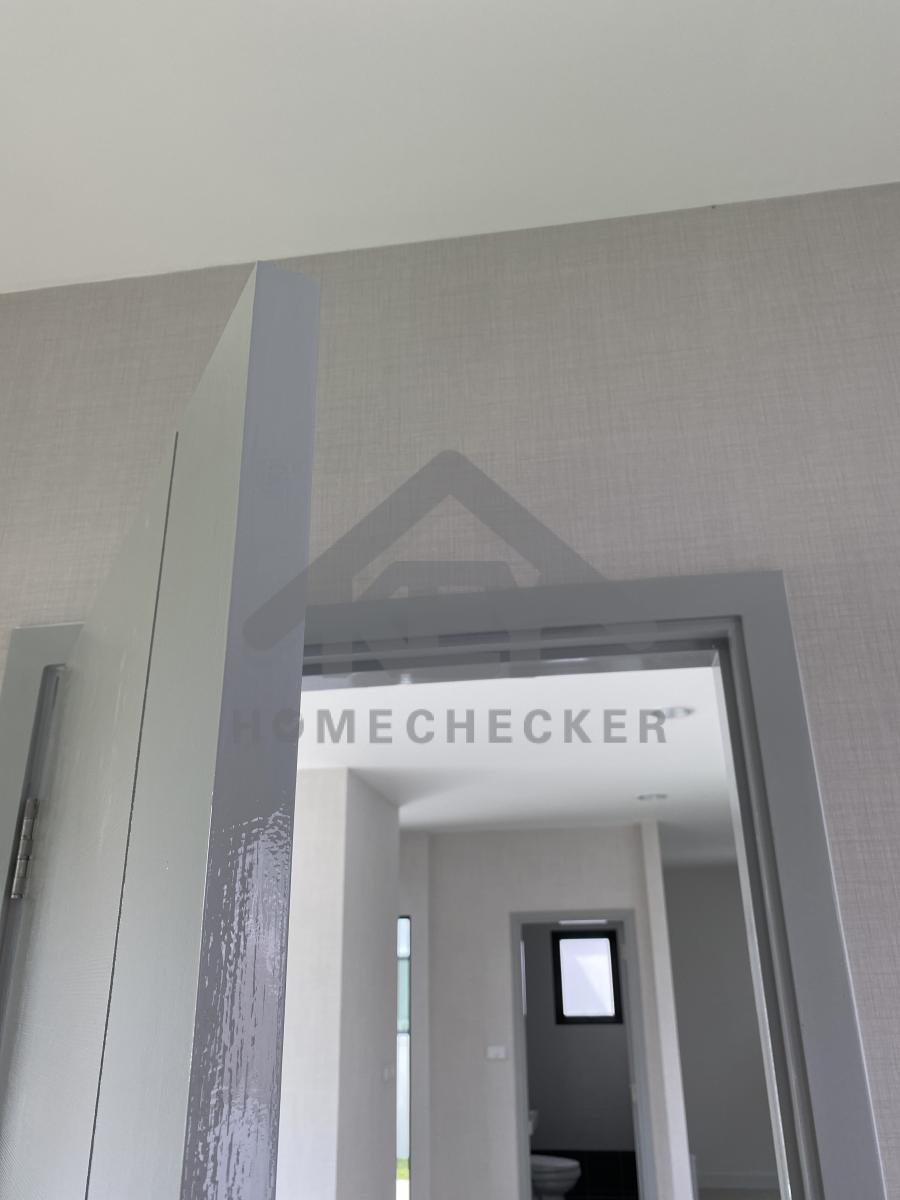

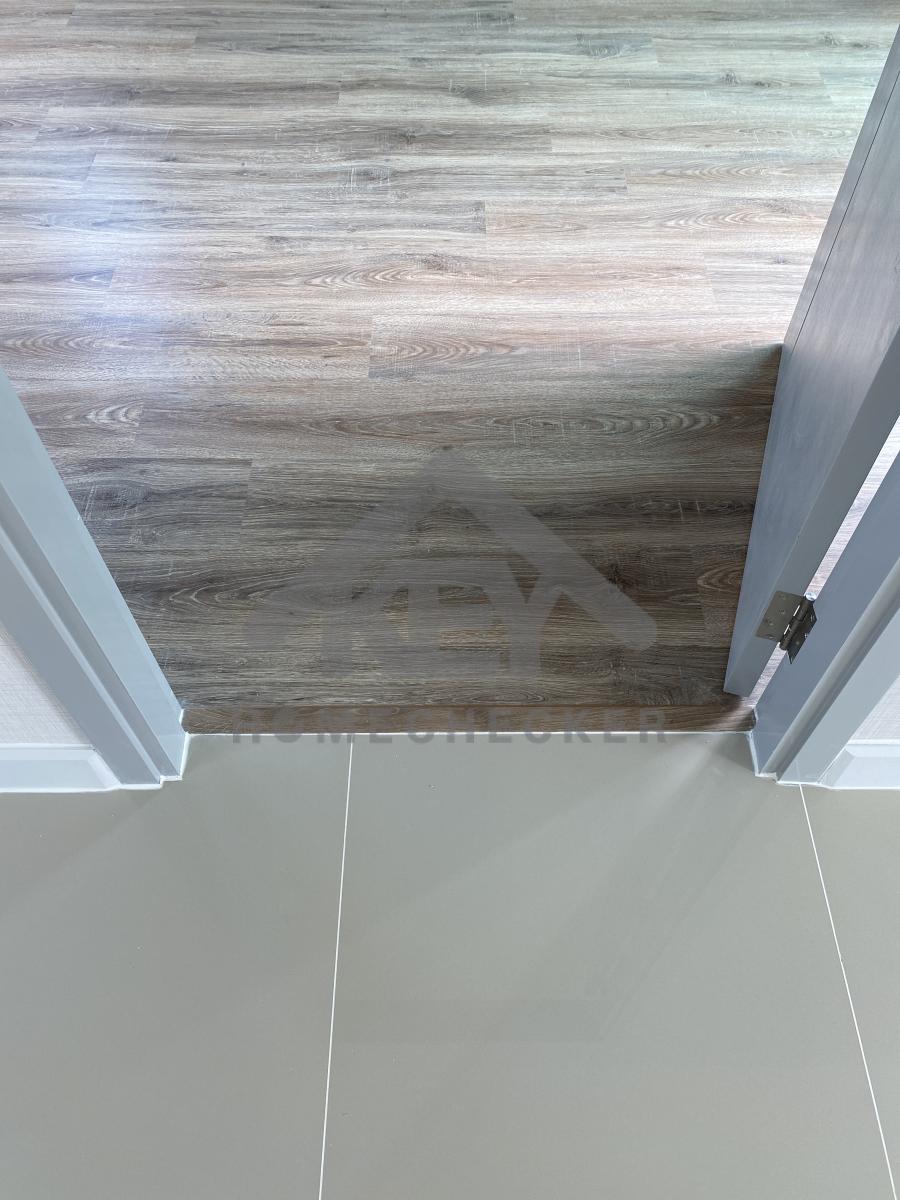

แก้ไข เก็บงานรอยต่อขอบเฟรมหน้าต่าง

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

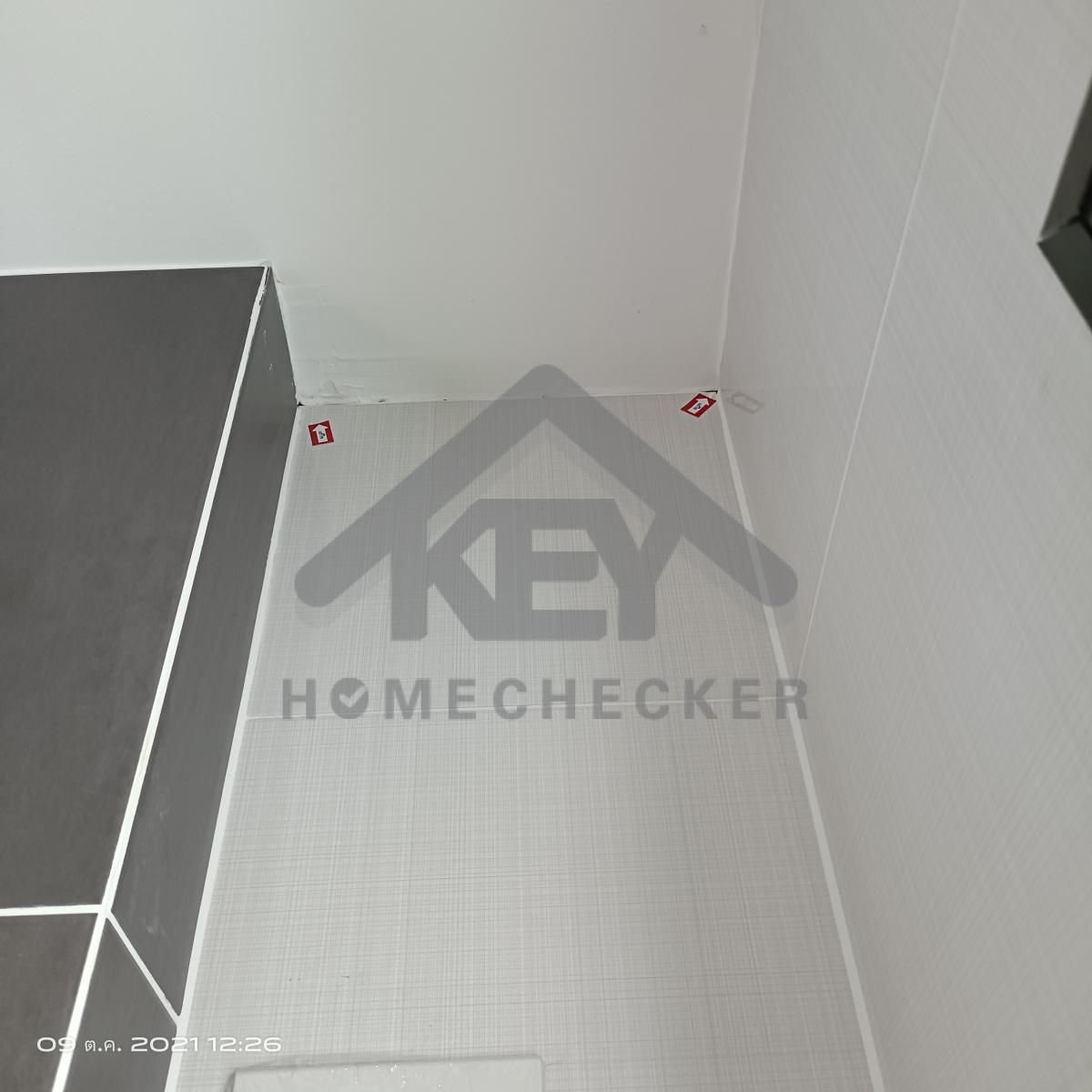

แก้ไข เก็บงานยาแนวขอบกระเบื้องและฝ้าเพดาน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวขอบกระเบื้องและฝ้าเพดาน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

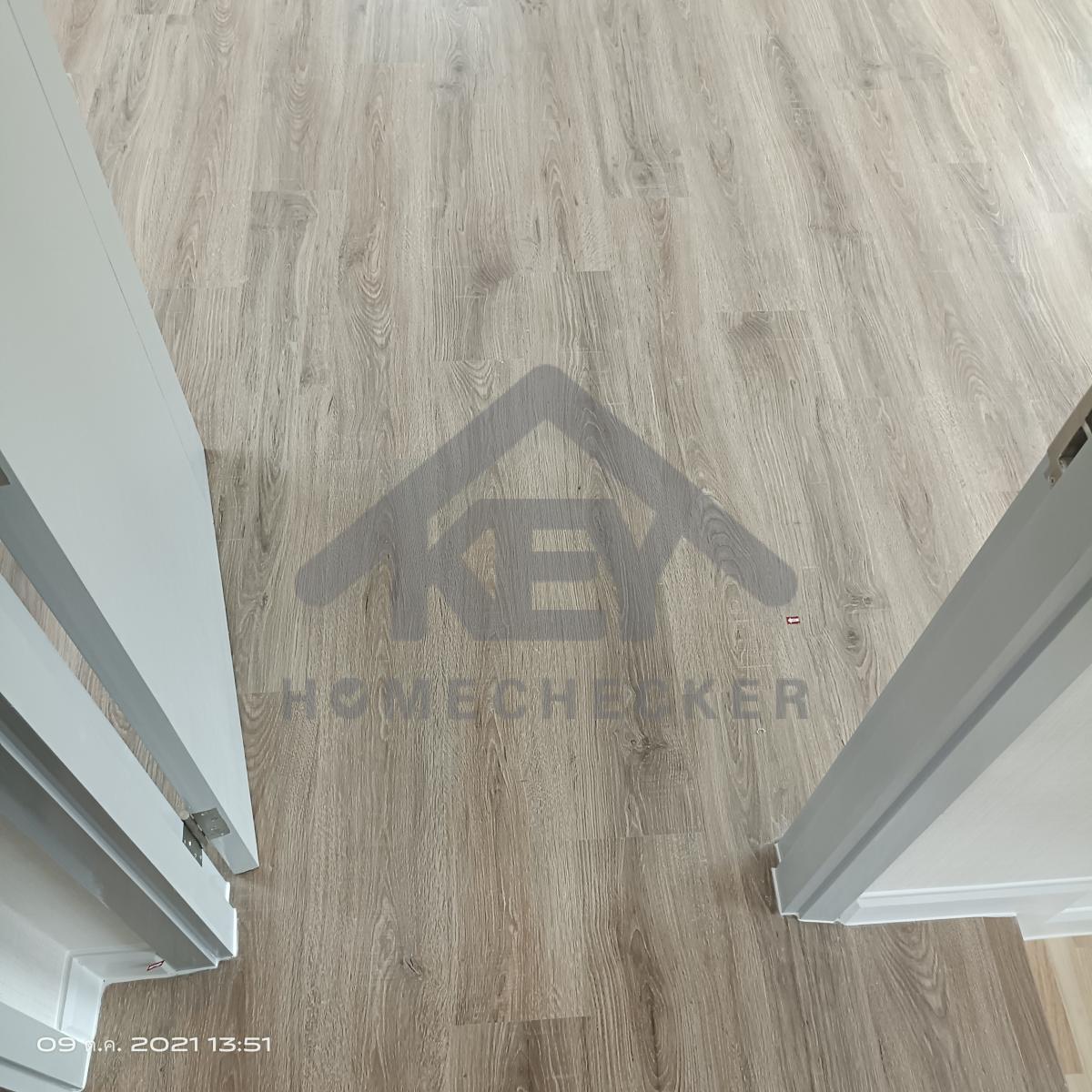

แก้ไข เก็บงานยาแนวพื้น

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานวงกบประตูด้านล่าง

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

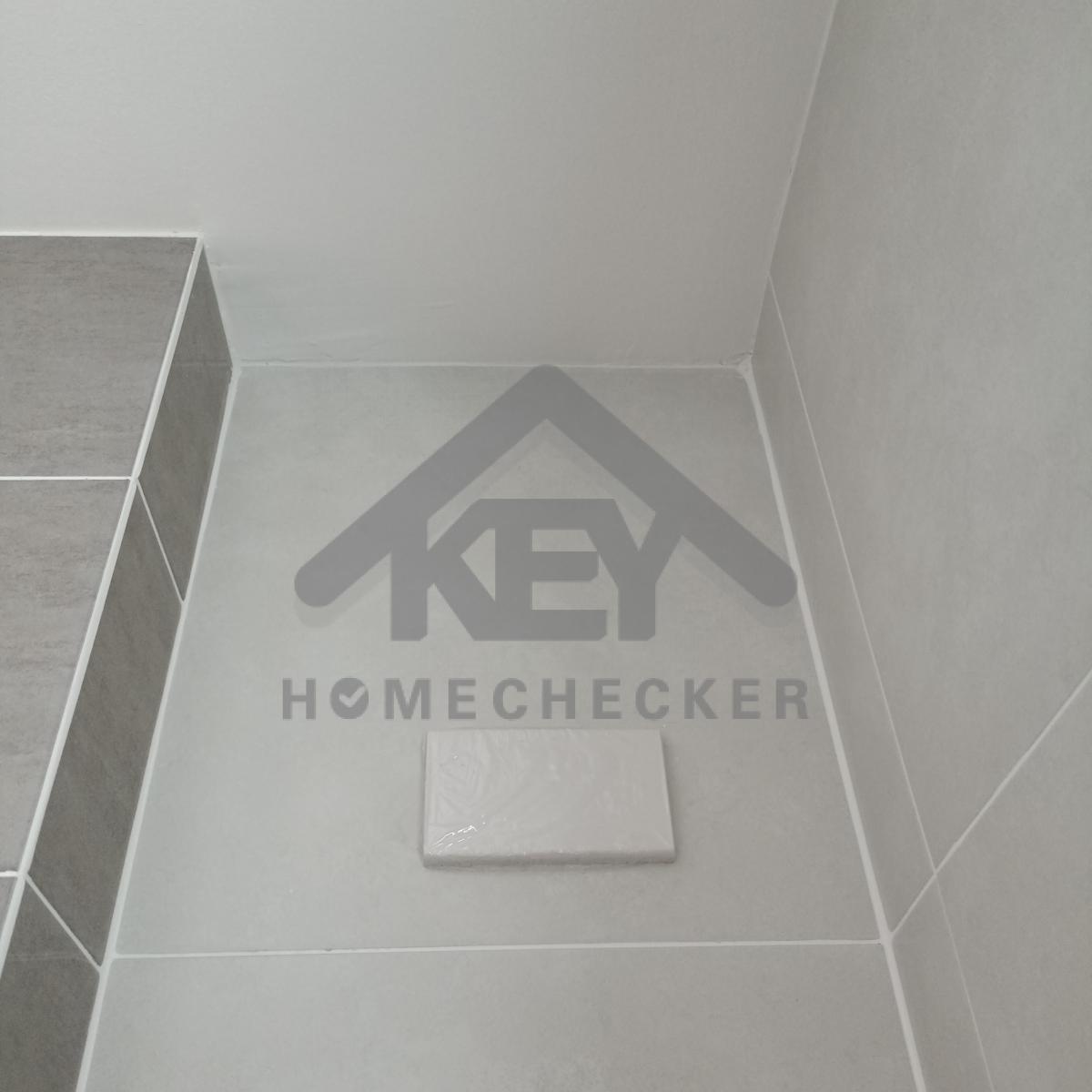

แก้ไข มีน้ำขังมุม

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

14. งานห้องนอนชั้น 3

ก่อนแก้ไข
งานห้องนอนชั้น 3

แก้ไข ติดตั้งให้แน่นหนา

หลังแก้ไข
งานห้องนอนชั้น 3

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 3

แก้ไข พื้นยวบ

หลังแก้ไข
งานห้องนอนชั้น 3

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 3

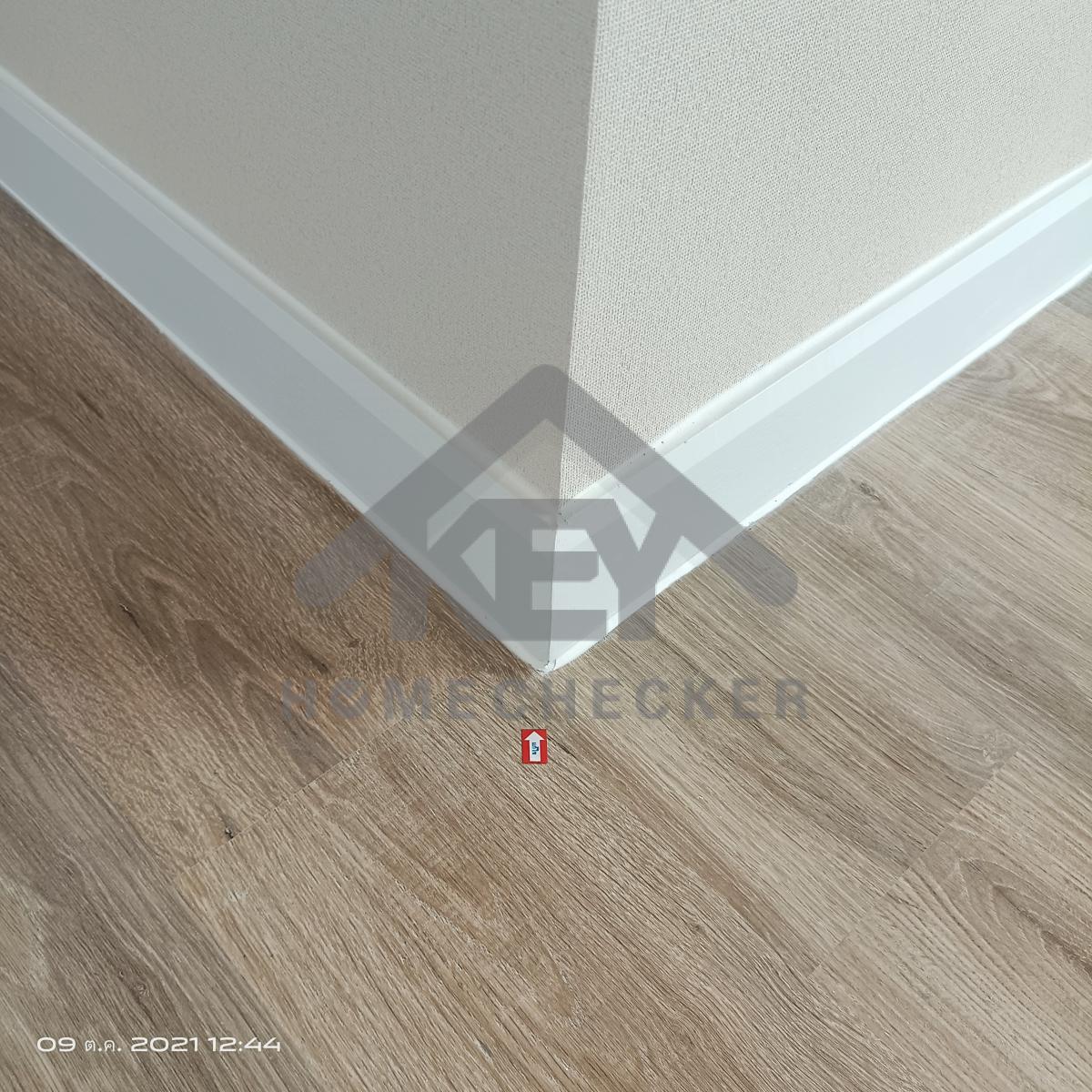

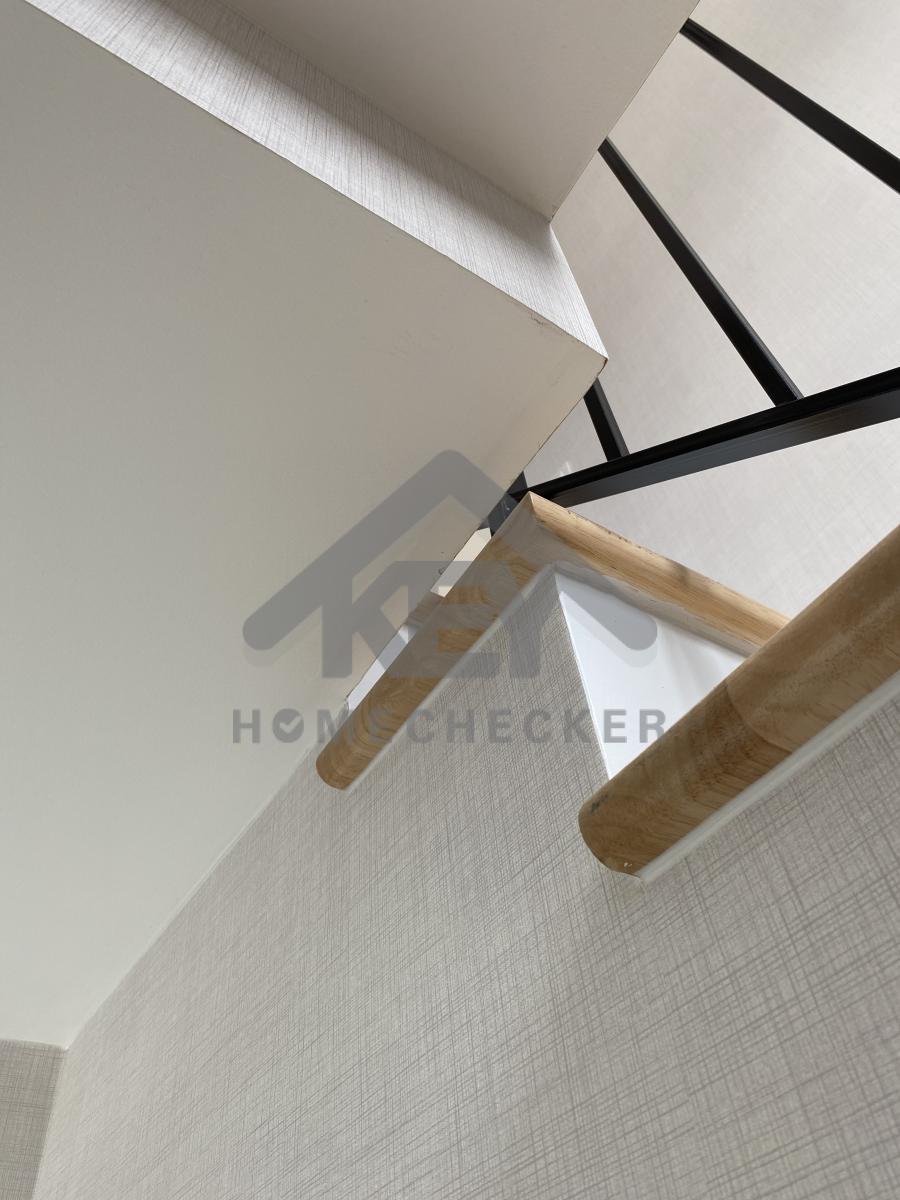

แก้ไข เก็บงานซิลิโคนบัวพื้น

หลังแก้ไข
งานห้องนอนชั้น 3

งานเรียบร้อยดี

ตรวจทั้งหมด 108 รายการ
ผ่าน 108 รายการ
ที่ต้องแก้ไข 0 รายการ
