เศรษฐสิริ พหล-วัชรพล Setthasiri Phahol (ตรวจครั้งที่ 2)

Social Share
186 views | 3 ปีที่แล้ว

เศรษฐสิริ พหล-วัชรพล Setthasiri Phahol (ตรวจครั้งที่ 2)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: Setthasiri Phahol - Watcharapol 54/144
รายงาน: Setthasiri Phahol - Watcharapol 54/144 (ตรวจครั้งที่ 2)
วันที่เข้าตรวจ: 1 เม.ย. 2021

ผังบ้านหรือคอนโด

1. งานประปา ปั้ม และสุขาภิบาล

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

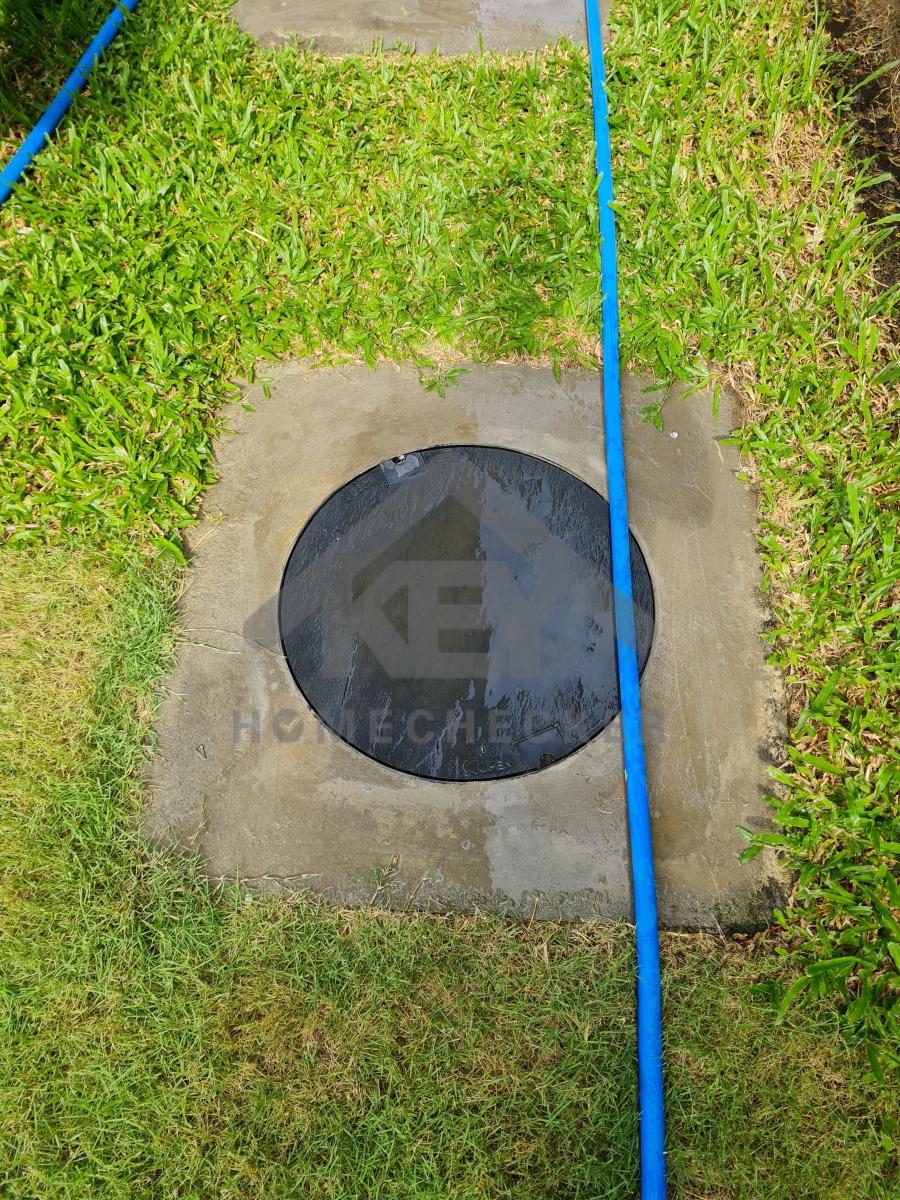

ติดตั้งฝาบ่อถังบำบัดให้เรียบร้อย

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

ติดตั้งฝาปิดให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

ติดตั้งฝาปิดให้เรียบร้อย

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

เปลี่ยนฝาถังบ่อบำบัดใหม่เนื่องจากแตกหักชำรุด

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

ก่อนแก้ไข
งานประปา ปั้ม และสุขาภิบาล

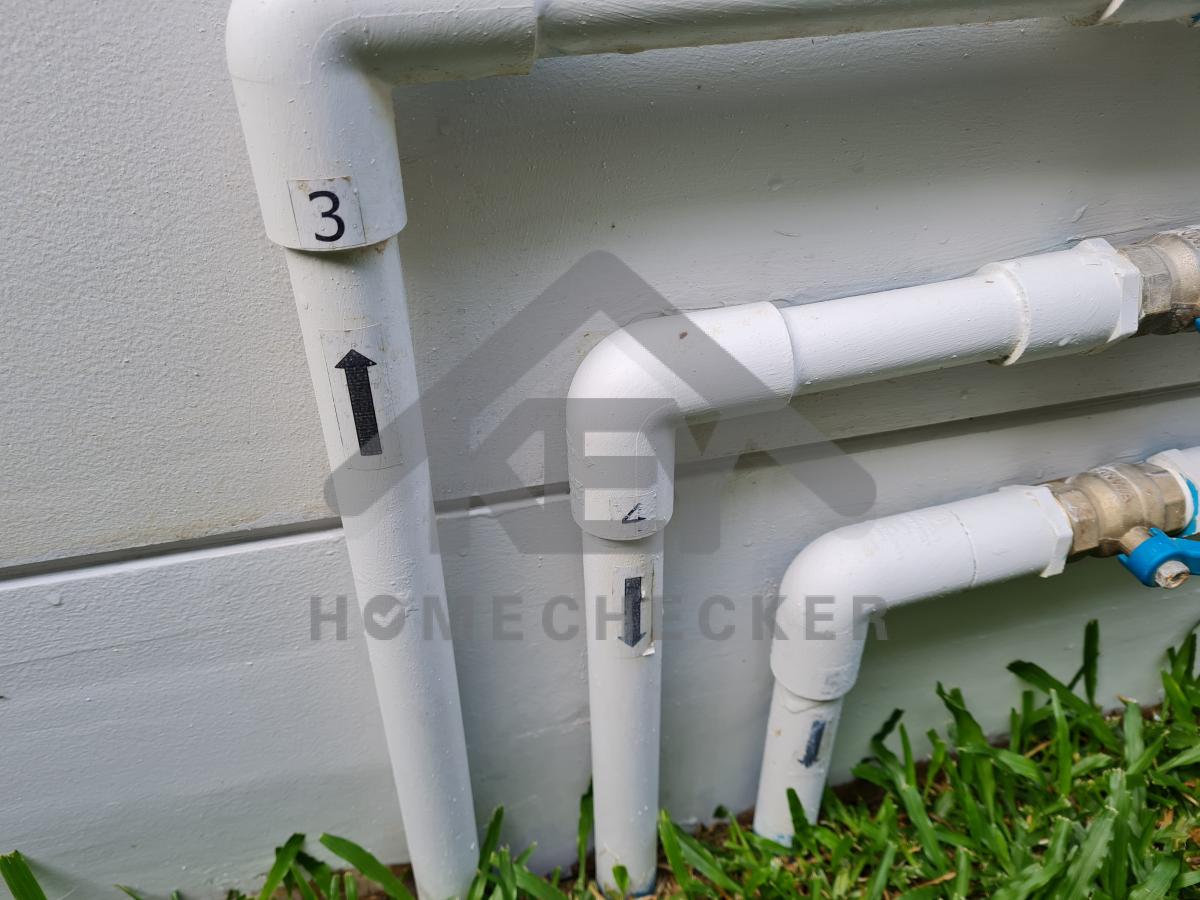

ติดตั้งป้ายผังไดอะแกรมเพื่อแสดงบ่งบอก วาล์วน้ำตามลำดับหมายเลข

หลังแก้ไข
งานประปา ปั้ม และสุขาภิบาล

งานเรียบร้อยดี

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ตรวจสอบพร้อมแก้ไขทำสีบริเวณประตูหน้าบ้านเนื่องจากพบคราบสนิม

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ติดตั้งใส่ยาแนวบริเวณร่องห่างของหินตกแต่งผนังให้เรียบร้อย

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

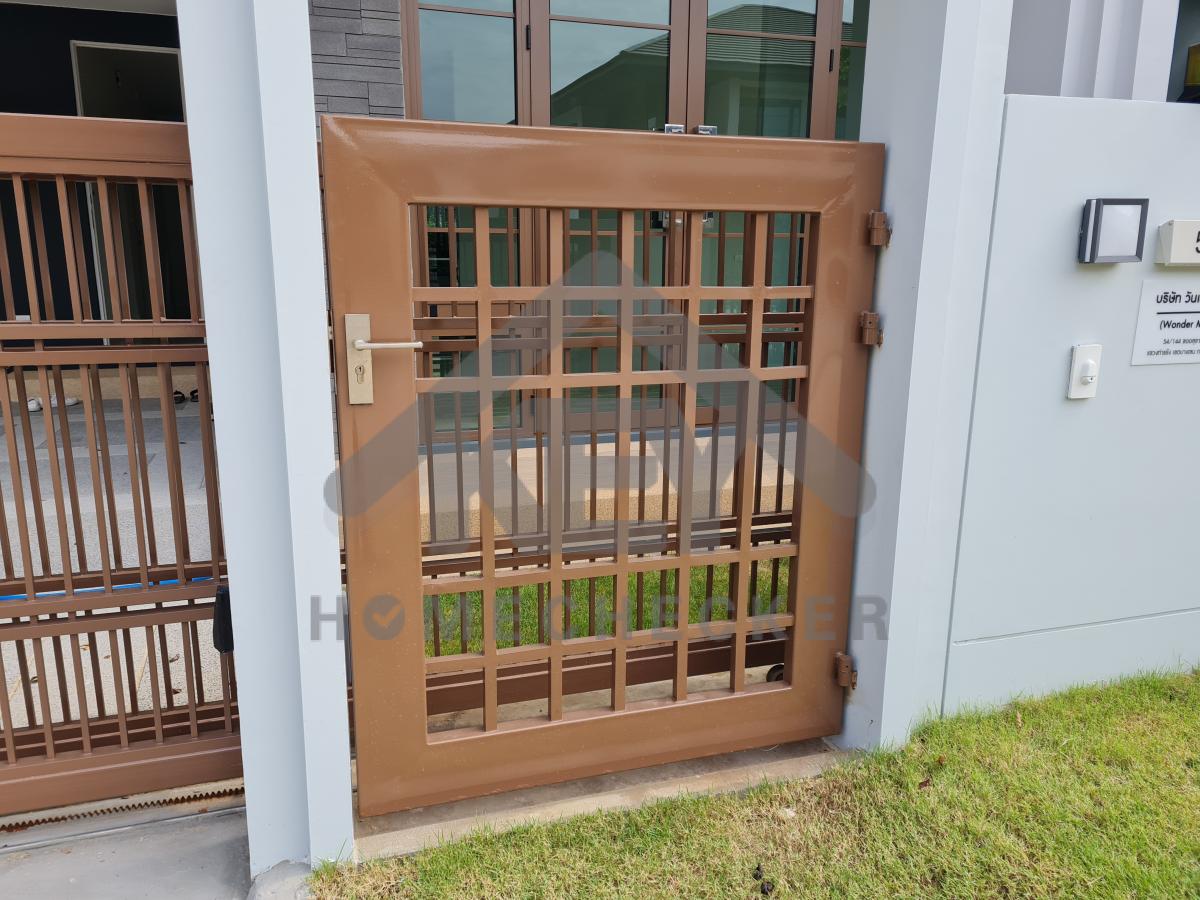

แก้ไขประตูรั้วหน้าบ้านงานเก็บสีประตูแก้ไขมอเตอร์อัตโนมัติเนื่องจากการใช้งานไม่สามารถใช้งานได้ตามปกติ

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ตรวจสอบพร้อมแก้ไขงานผนังภายนอกทั้ง 4 ด้านเนื่องจากบางจุดมีคราบน้ำและมีคราบเลอะ ของผนัง

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ติดตั้งก๊อกสนามหลังบ้านให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ติดตั้งก๊อกสนามบริเวณหน้าบ้านให้เรียบร้อย

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ติดตั้งก๊อกสนามบริเวณห้องแม่บ้านให้เรียบร้อย

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ทำความสะอาดบริเวณพื้นโรงจอดรถเนื่องจากมีคราบเหลือง

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

3. งานตรวจสอบหลังคา

ก่อนแก้ไข
งานตรวจสอบหลังคา

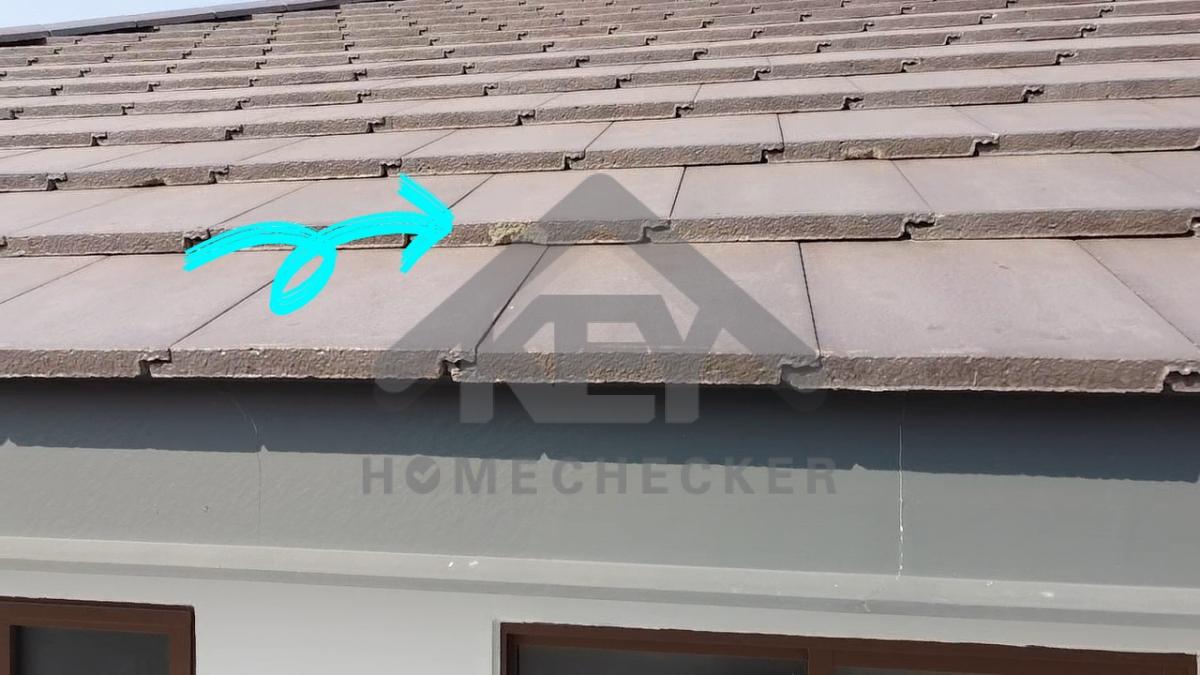

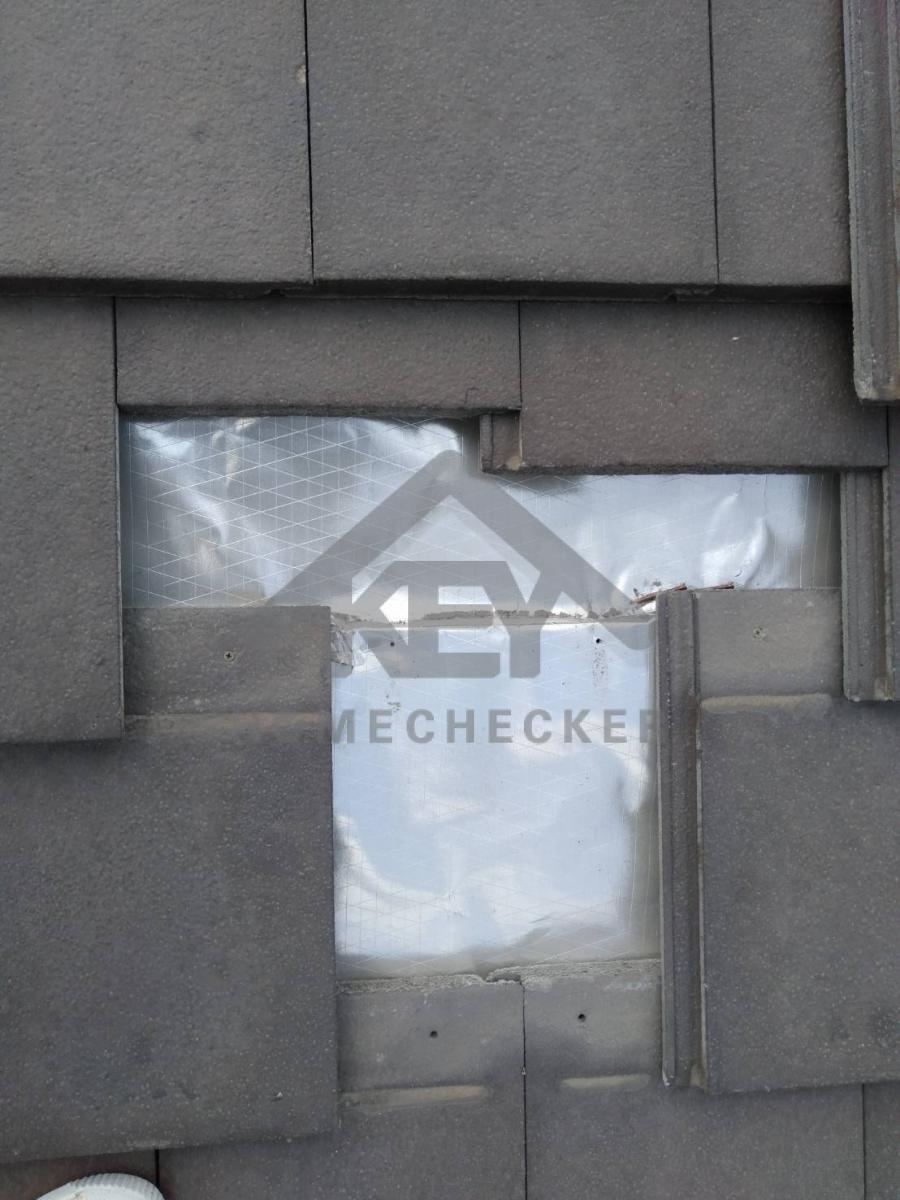

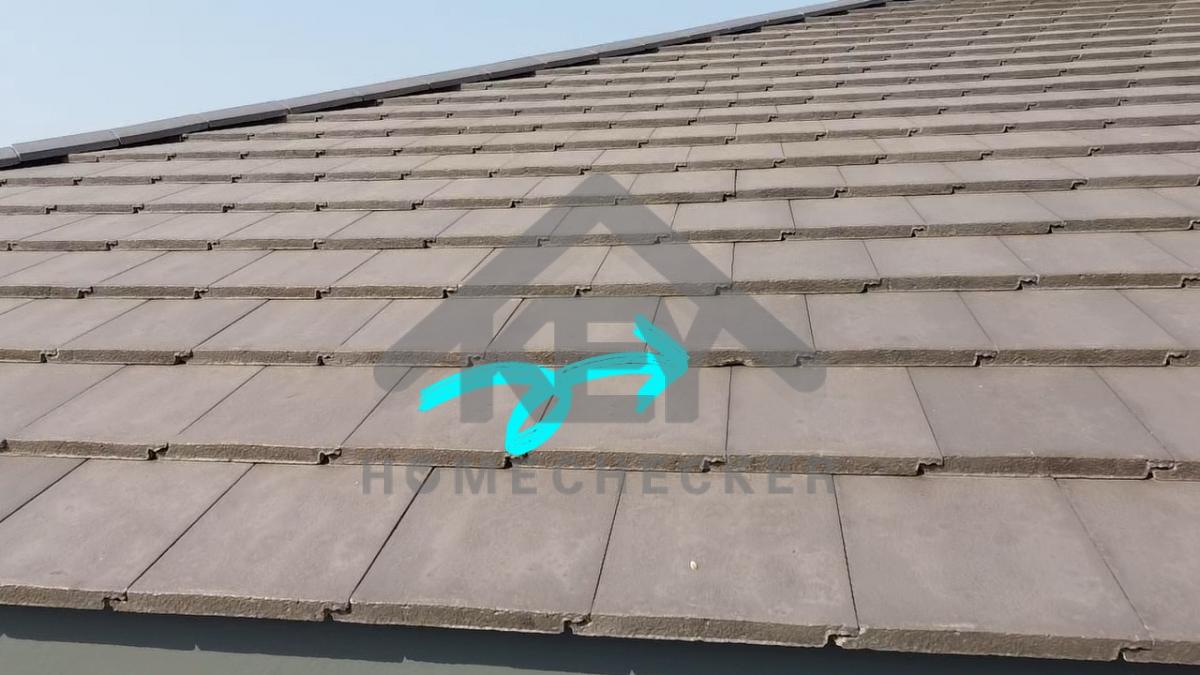

แผ่นกระเบื้องหลังคาแถวที่ 2 ด้านซ้าย ของตัวบ้านหันหน้าเข้าตัวบ้านแตกเปลี่ยนใหม่

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

แผ่นกระเบื้องหลังคาแถวที่ 3 ด้านซ้ายของตัวบ้านหันหน้าเข้าตัวบ้านแตกเปลี่ยนแผ่นใหม่

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

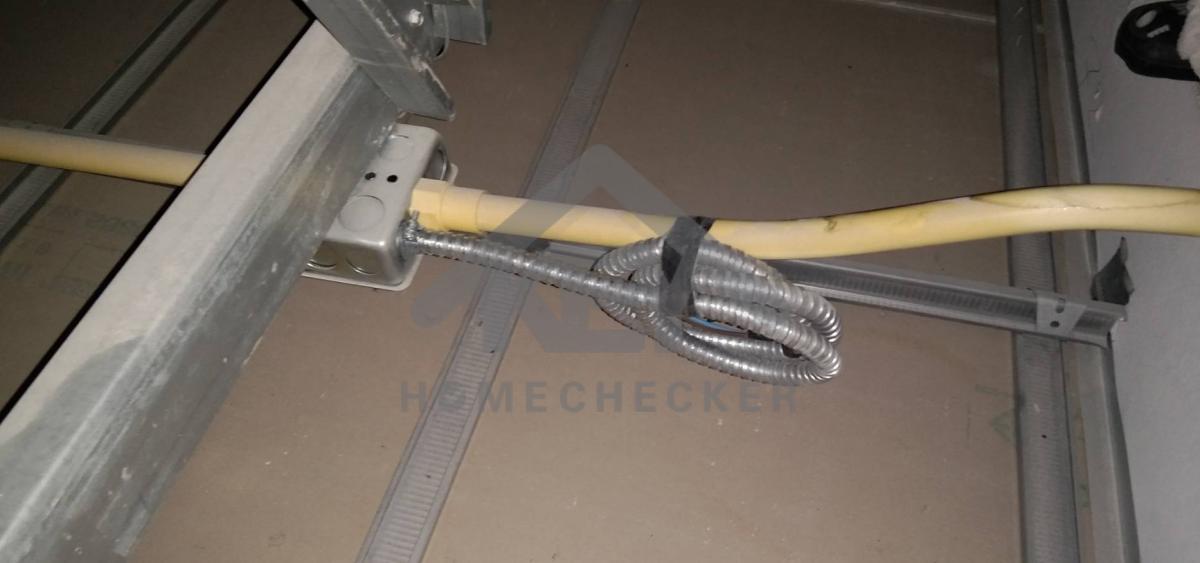

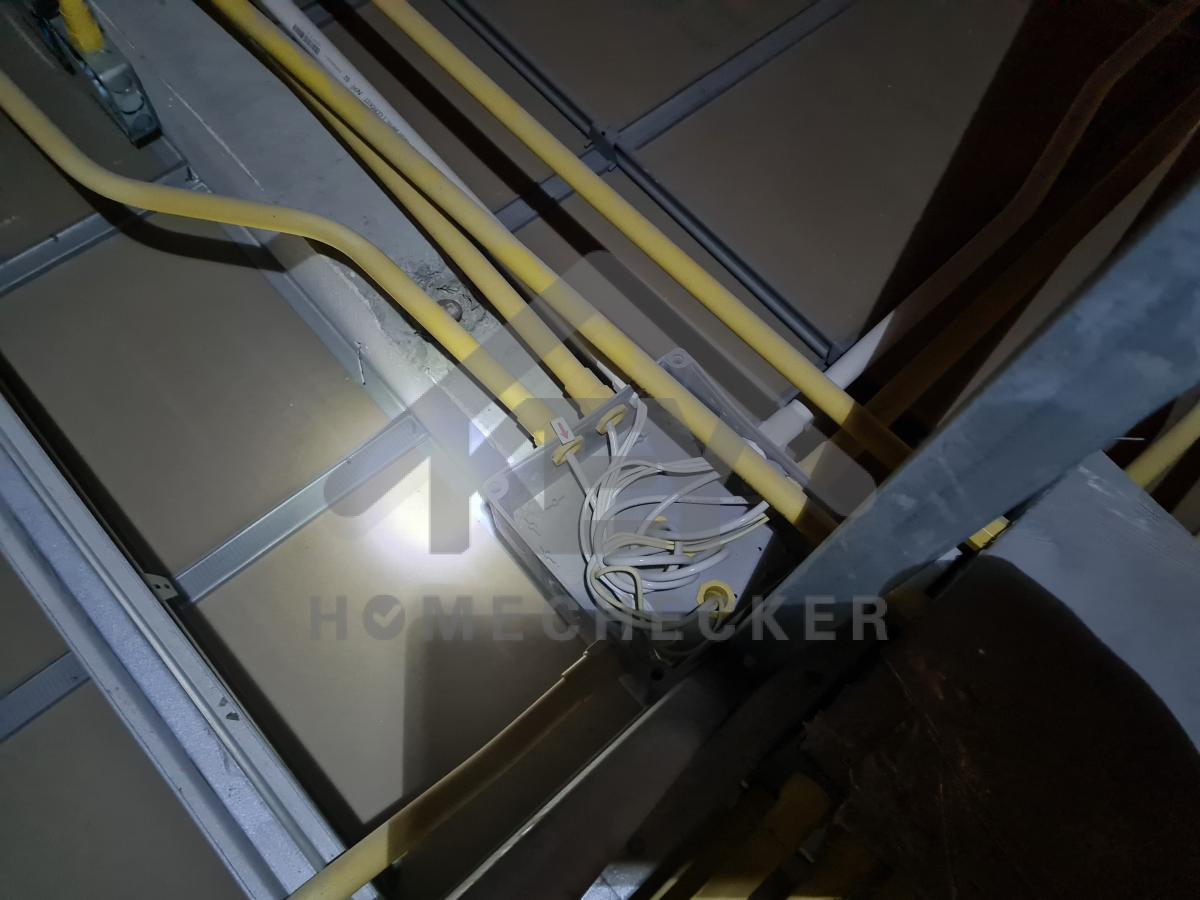

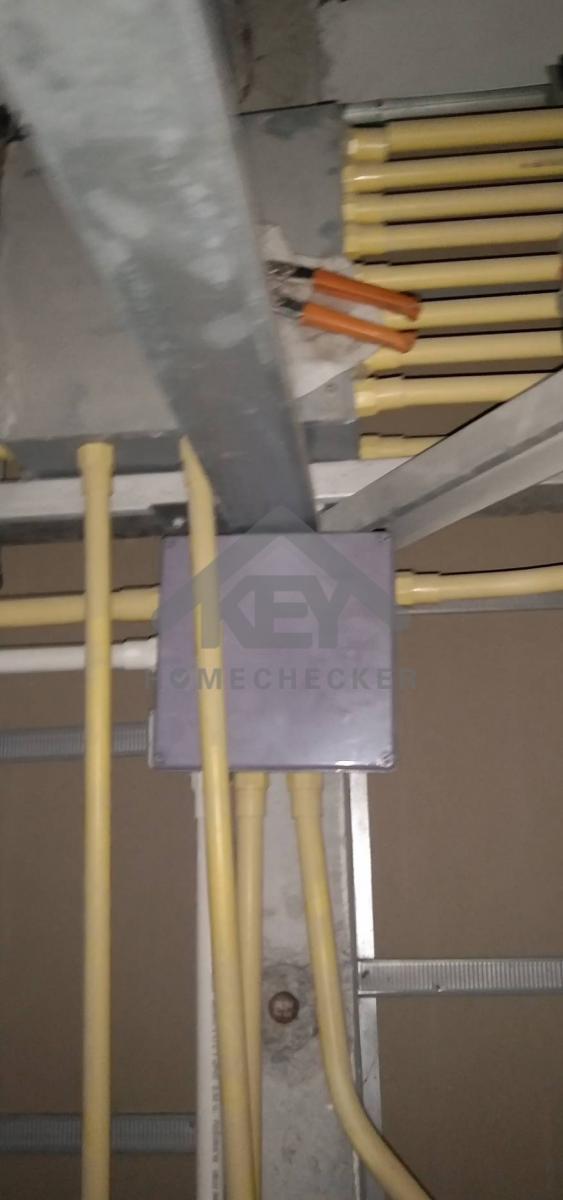

ใส่ฝาบล็อก กล่องรวมสายไฟไฟเบอร์

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

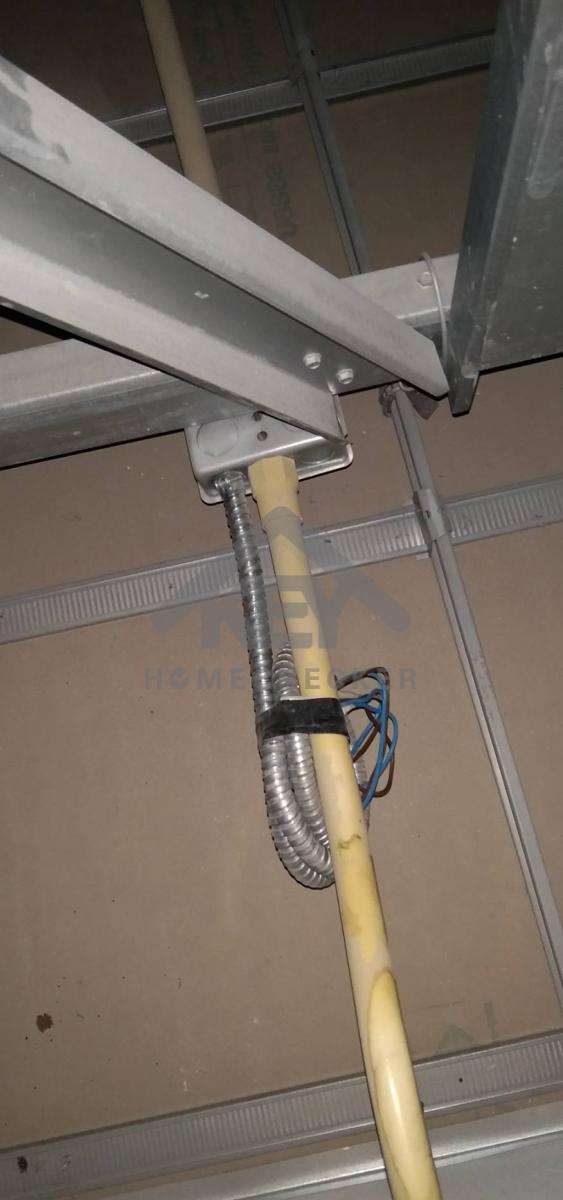

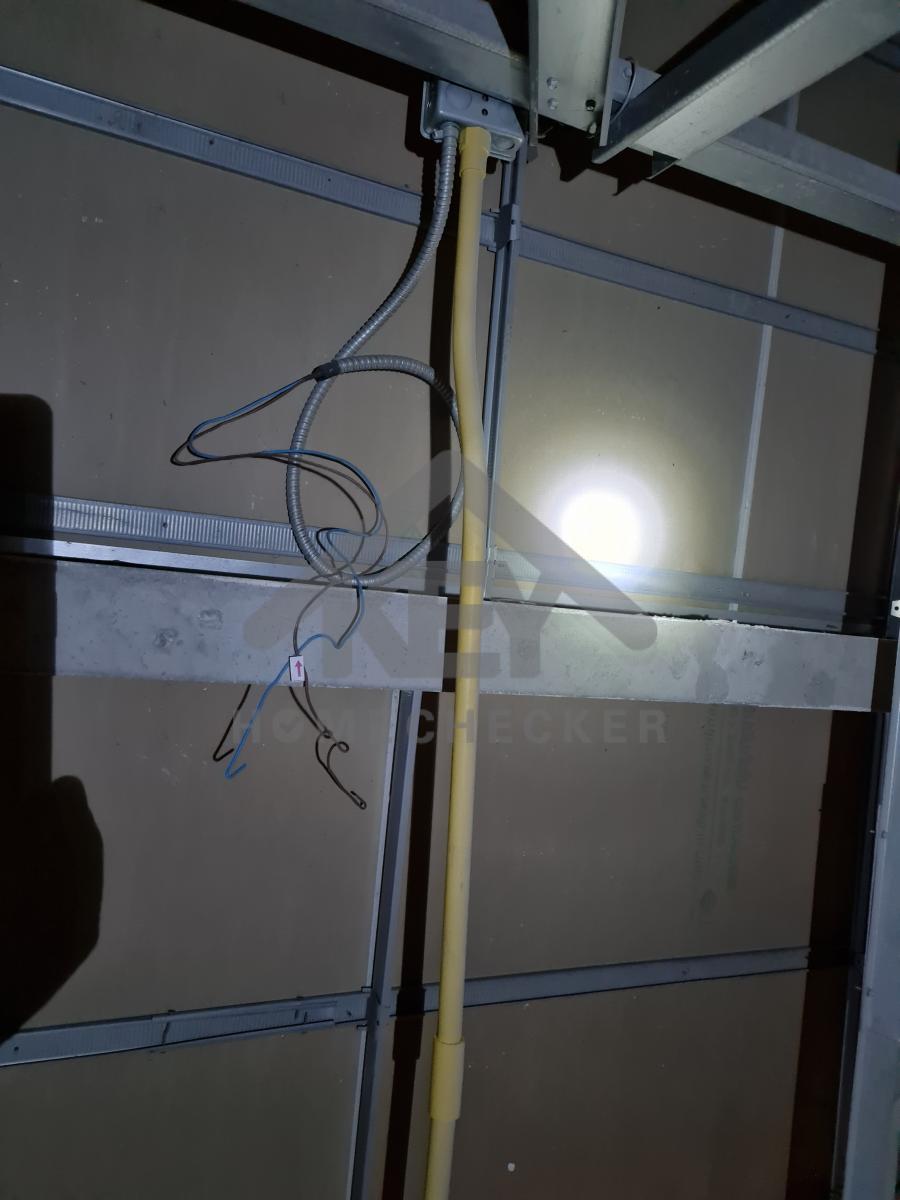

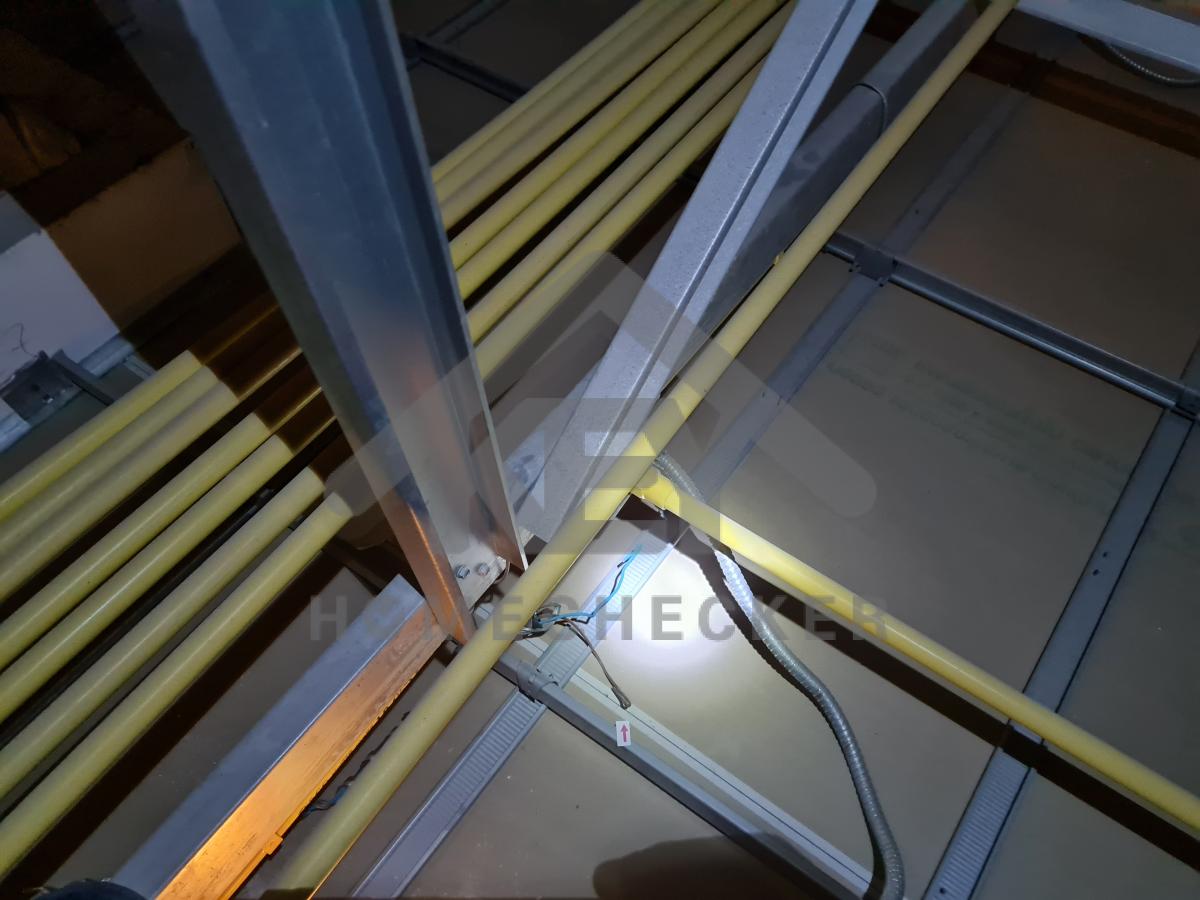

เก็บพันสายไฟ ให้เรียบร้อยเนื่องจากอาจก่อให้เกิดอันตรายภายในอนาคตได้

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

เก็บพันสายไฟ บริเวณ งานธงฟ้าให้เรียบร้อยเนื่องจากก่อให้เกิดอันตรายในอนาคตได้

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

เก็บพันสายไฟในงานธงฟ้าให้เรียบร้อยเนื่องจากอาจก่อให้เกิดอันตรายในอนาคตได้

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

ตรวจสอบแก้ไขโดยตัดซีไลน์ ให้ห่างจากการเชื่อมต่อของสายไฟ เนื่องจาก อาจก่อให้เกิดอันตรายในอนาคตได้

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

ก่อนแก้ไข
งานตรวจสอบหลังคา

ติดตั้งแผ่นปิดเชิงชาย รอบชายคาบ้าน เนื่องจาก มีนกเข้าไปทำรัง

หลังแก้ไข
งานตรวจสอบหลังคา

งานเรียบร้อยดี

4. งานไฟฟ้าและระบบความปลอดภัย

งานไฟฟ้าและระบบความปลอดภัย

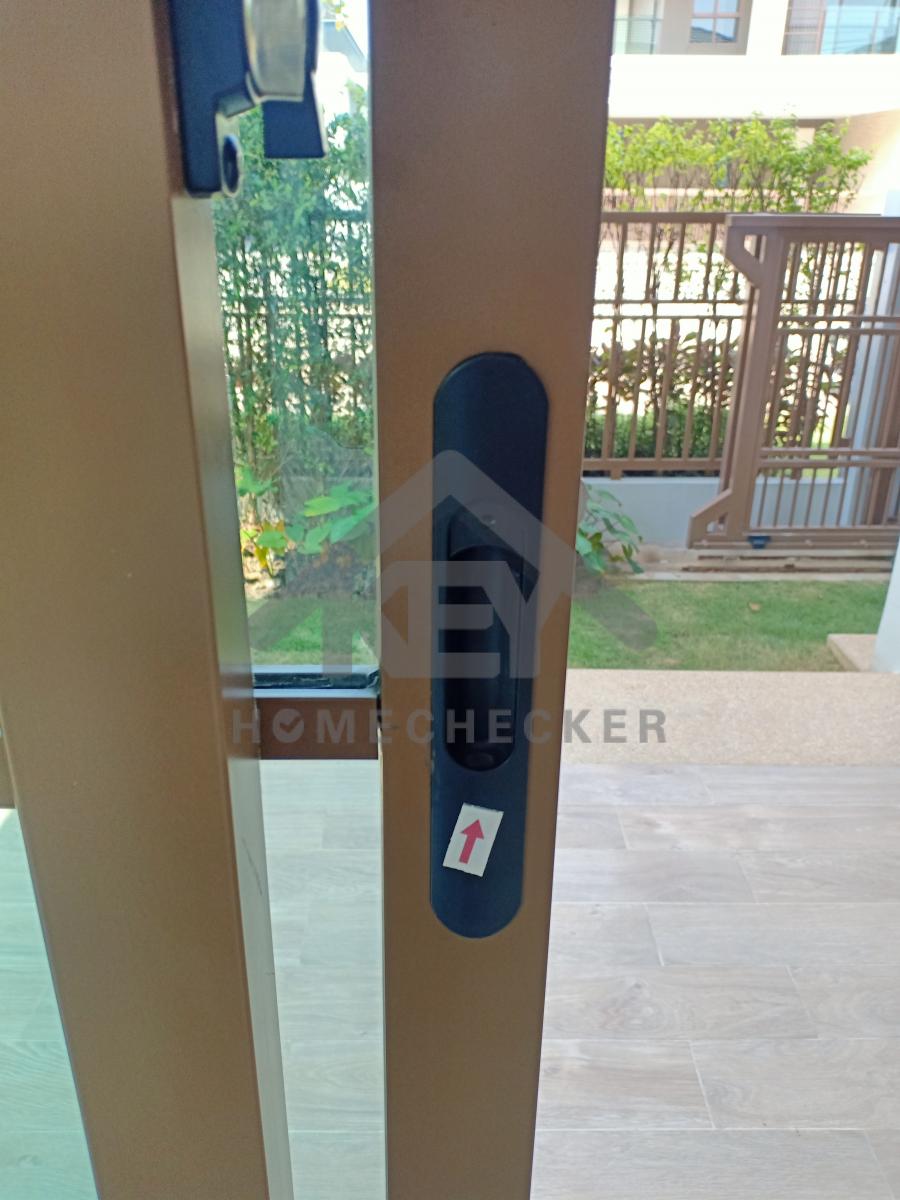

ตรวจสอบพร้อมแก้ไขไฟพร้อมระบบไฟงานรั้วเนื่องจากเบรกเกอร์ตัด ตอนใช้งาน

5. งานห้องโถง ห้องนั่งเล่น

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

wallpaper ผ่องตรวจเช็คแก้ไขบริเวณคันติดกับประตูทางเข้าหน้าบ้านให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

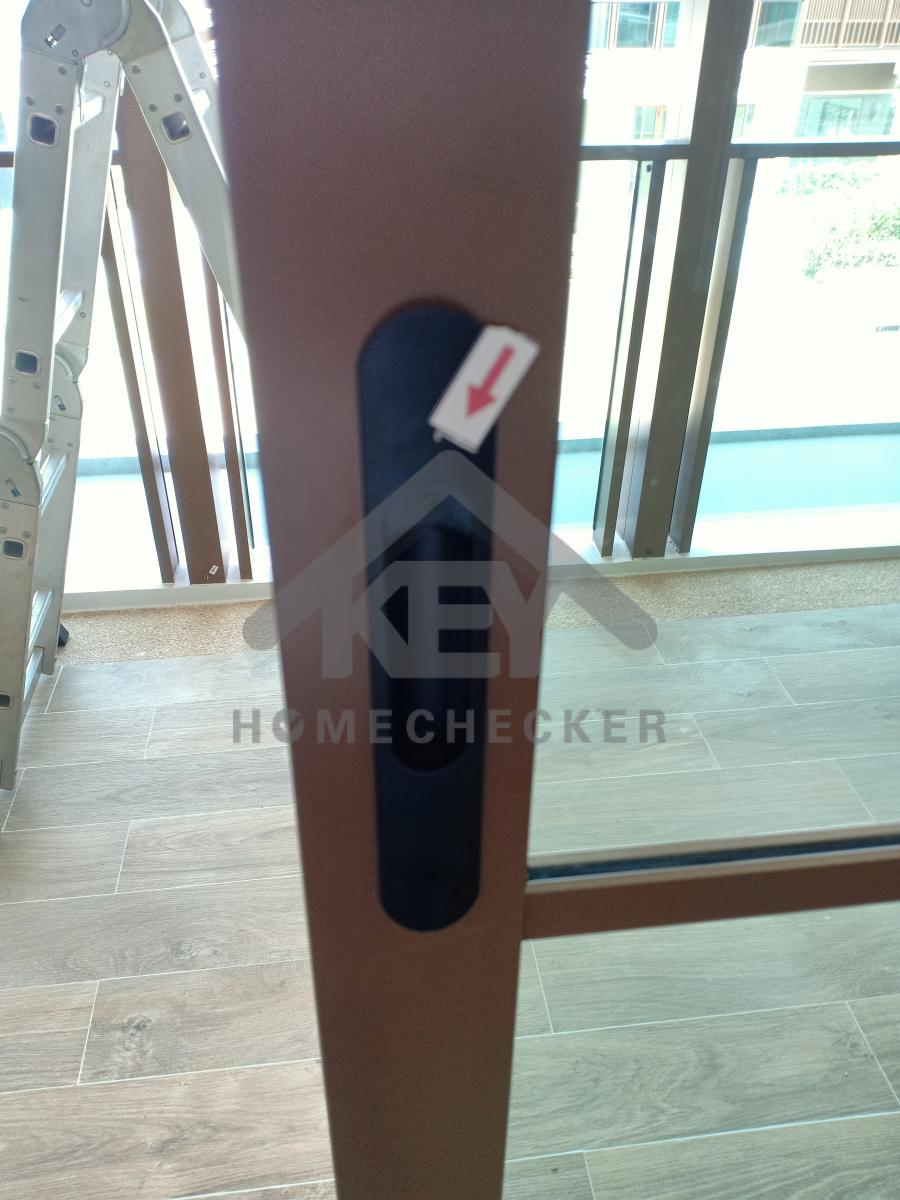

ตัวล็อคประตูกระจกทางเข้าหน้าบ้านสปริงใช้งานไม่ได้แก้ไขให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขผนังวอลเปเปอร์บริเวณทางเข้าหน้าบ้านเนื่องจากมีคราบสกปรก

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บแด็ปซิลิโคนบริเวณบัวพื้นไม่ให้มีช่องว่างและทาสีบัวพื้นเนื่องจากสีไม่สม่ำเสมอตรวจเช็คให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขใหม่เนื่องจากหลุดลอกบริเวณทางเข้าห้องครัว

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

ตรวจเช็คมีน้ำรั่วซึมบริเวณซิงค์

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

งานห้องโถง ห้องนั่งเล่น

ตรวจเช็คมีน้ำรั่วซึมบริเวณซิงค์

งานห้องโถง ห้องนั่งเล่น

เช็ดตัวจับประตูปิดเปิดเนื่องจากจับโยกแล้วโยกได้ขันให้แน่น

งานห้องโถง ห้องนั่งเล่น

สีบริเวณมุมขอบประตูที่มีรอยบิ่นให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

สีบริเวณมุมขอบประตูที่มีรอยบิ่นให้เรียบร้อย

6. งานห้องครัวชั้น 1

ก่อนแก้ไข
งานห้องครัวชั้น 1

ตู้เก็บของในห้องครัวหลุดลอกแก้ไขให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

เก็บซิลิโคนบริเวณรอยต่อระหว่างชั้นให้เรียบร้อย

ก่อนแก้ไข
งานห้องครัวชั้น 1

ติดตั้งบริเวณแผ่นไม้ formica ตู้บิวท์อินให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

เก็บรักษาซิลิโคนบริเวณรอบตู้ให้สม่ำเสมอและไม่ให้มีช่องว่างให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องครัวชั้น 1

ยิงซิลิโคนบริเวณใต้เตาแก๊สให้เรียบร้อยไม่ให้มีช่องว่าง

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข

งานห้องครัวชั้น 1

แก้ไขงานกระเบื้องบริเวณปลั๊กห้องครัวให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

7. งานบันไดชั้น 1

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไขรอยต่อระหว่างแผ่นวอลเปเปอร์และคราบสกปรกบริเวณผนังให้เรียบร้อยตรวจเช็คพร้อมแก้ไขทั้งหมด

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

งานบันไดชั้น 1

ทำความสะอาดบริเวณพื้นไม้ลามิเนตให้เรียบร้อยเนื่องจากมีคราบสกปรกและคราบสีเลอะ

งานบันไดชั้น 1

แก้ไขรอยต่อและแผ่นฝ้าที่แตกให้เรียบร้อยบริเวณโถงติดกับระเบียงด้านนอกหน้าบ้าน

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไขงานบัวพื้นเนื่องจากมีรอยแตกและเก็บสีให้เรียบร้อยเนื่องจากบางจุดสีไม่สม่ำเสมอมีรอยขีดข่วนตรวจเช็คพร้อมแก้ไขทั้งหมด

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

งานบันไดชั้น 1

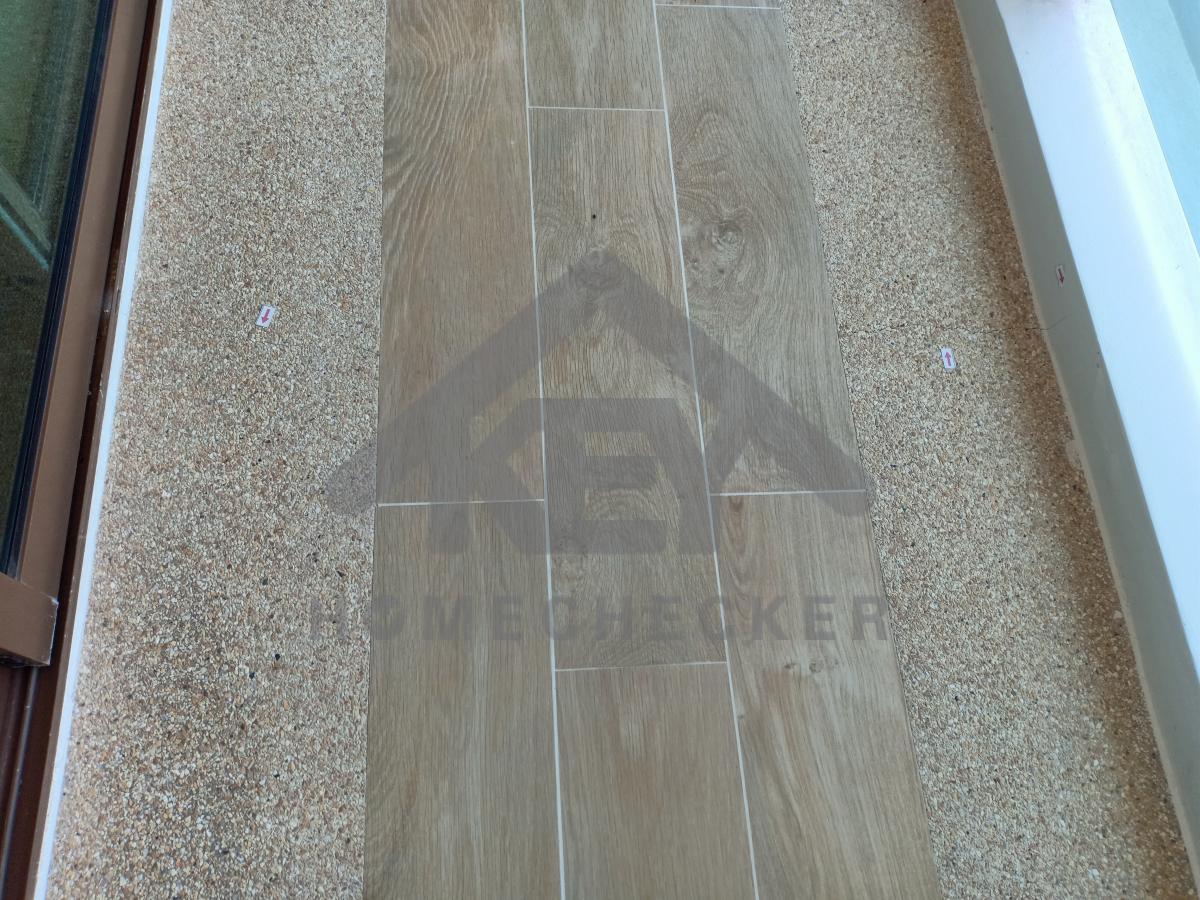

แก้ไขบริเวณพื้นไม้ลามิเนตเนื่องจากเวลาเดินแล้วยุบตัวแก้ไขให้เรียบร้อย

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไขรอยต่อและรอยแตกรอยร้าวระหว่างแผ่นฝ้าระเบียงด้านหน้าให้เรียบร้อยพร้อมเก็บสีตรวจเช็คทั้งหมด

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

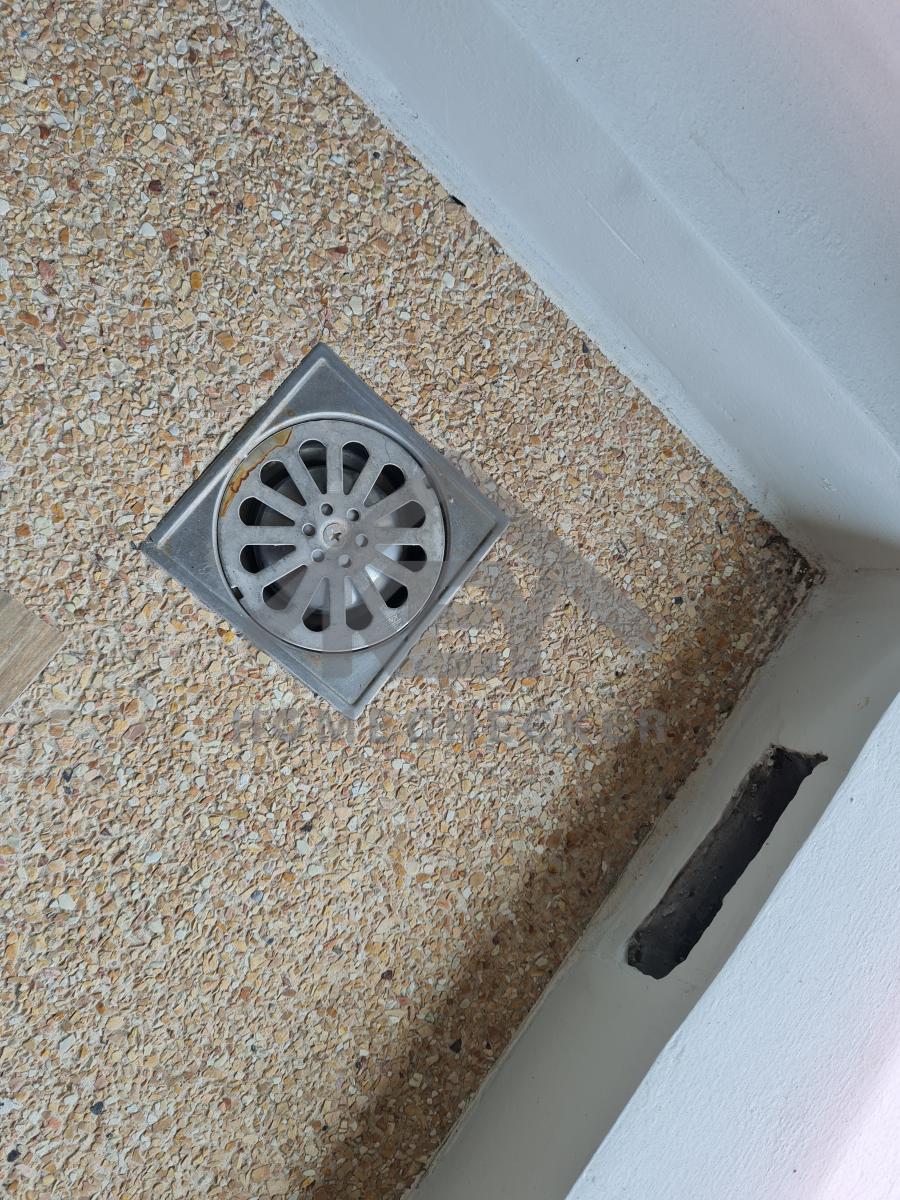

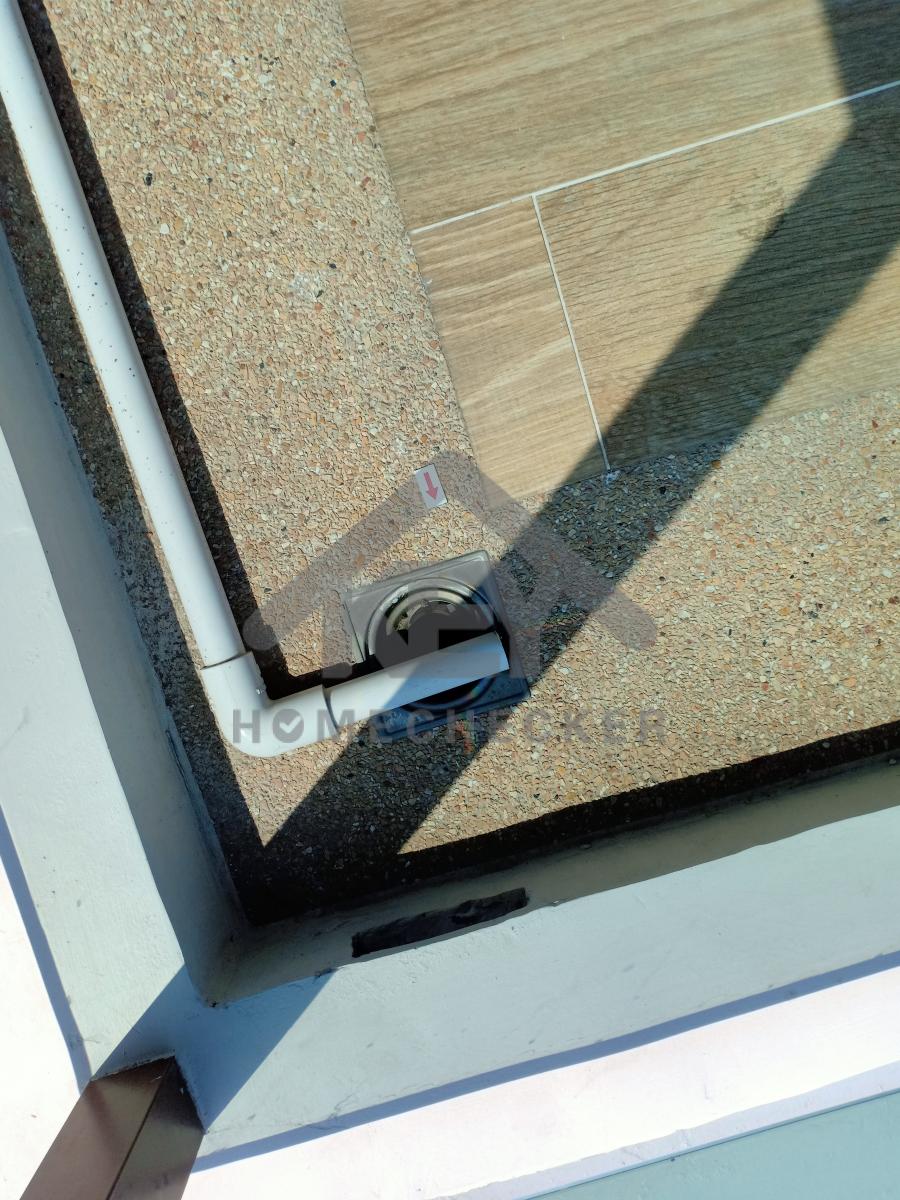

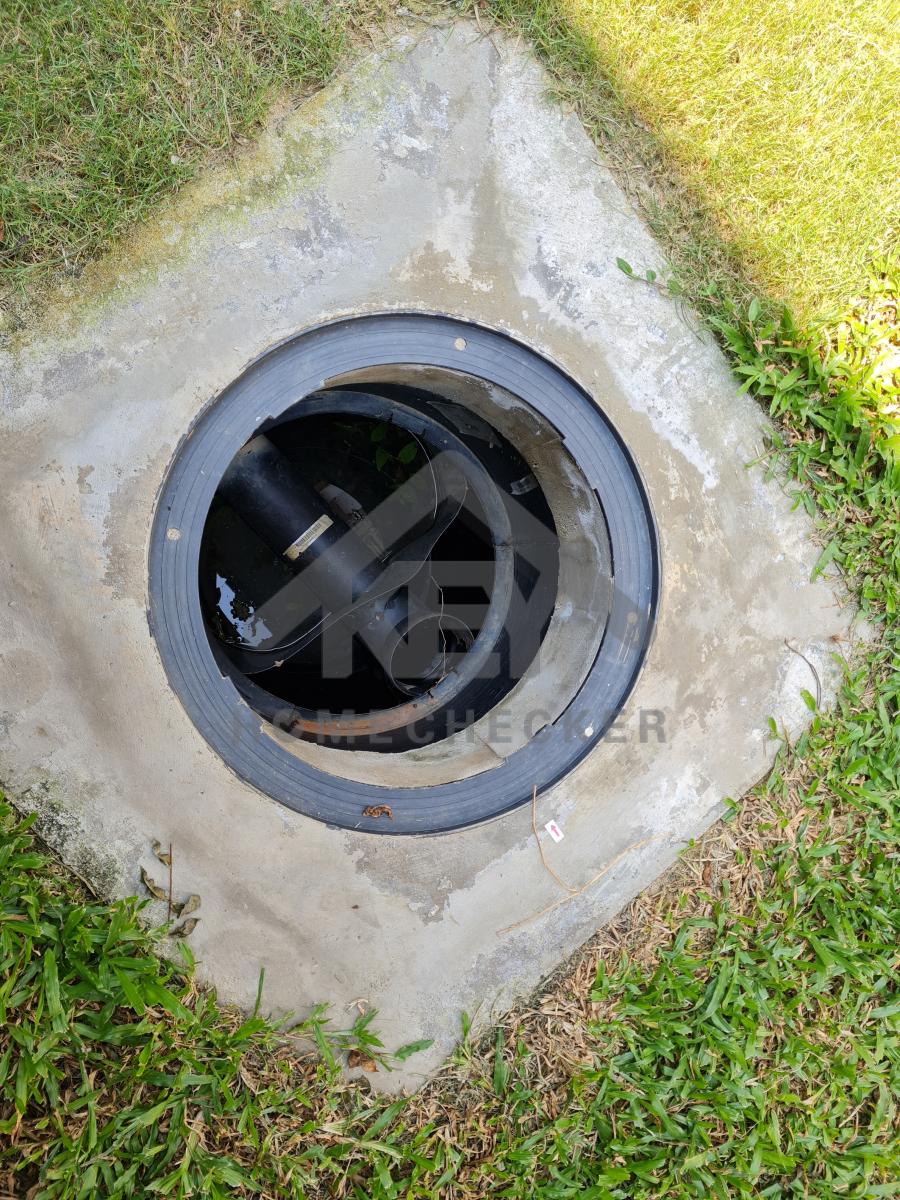

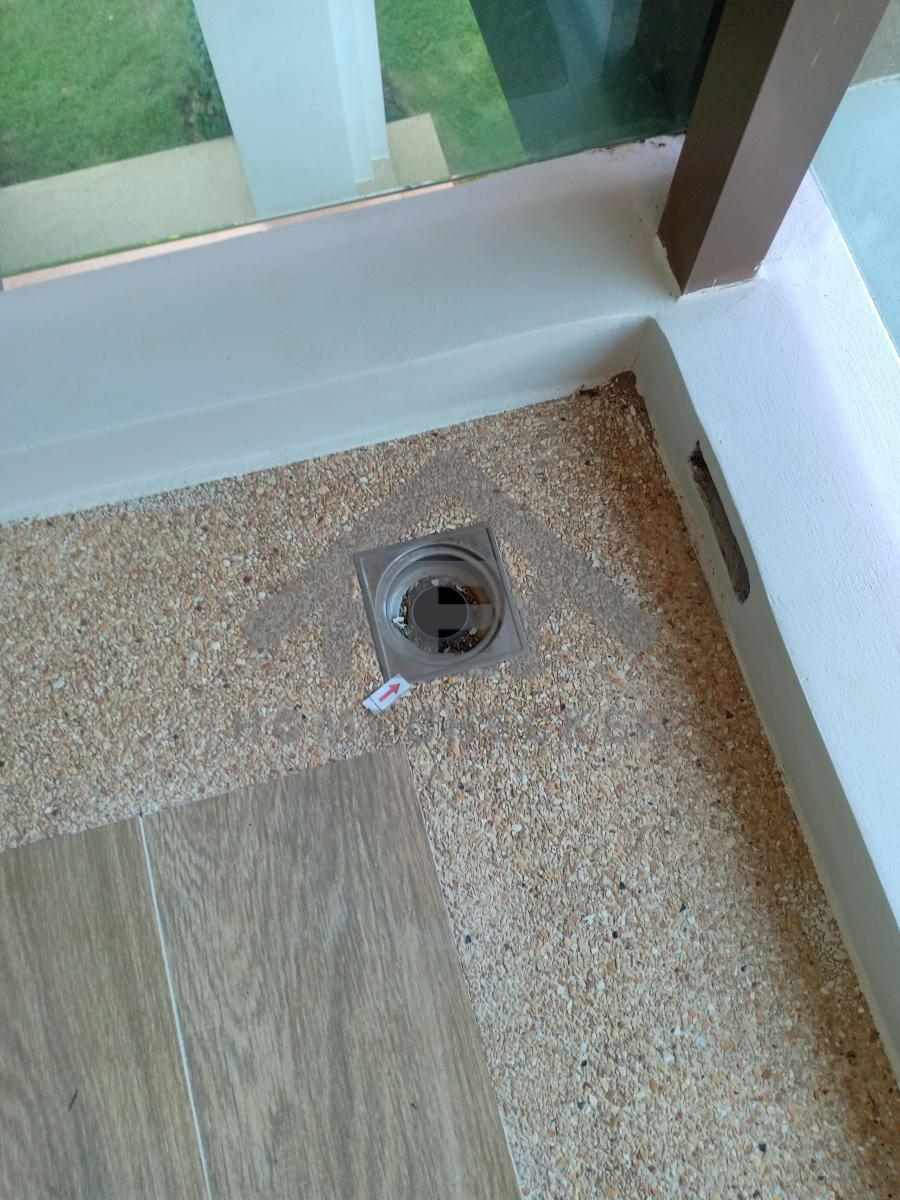

ติดตั้งฝาท่อระบายน้ำให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

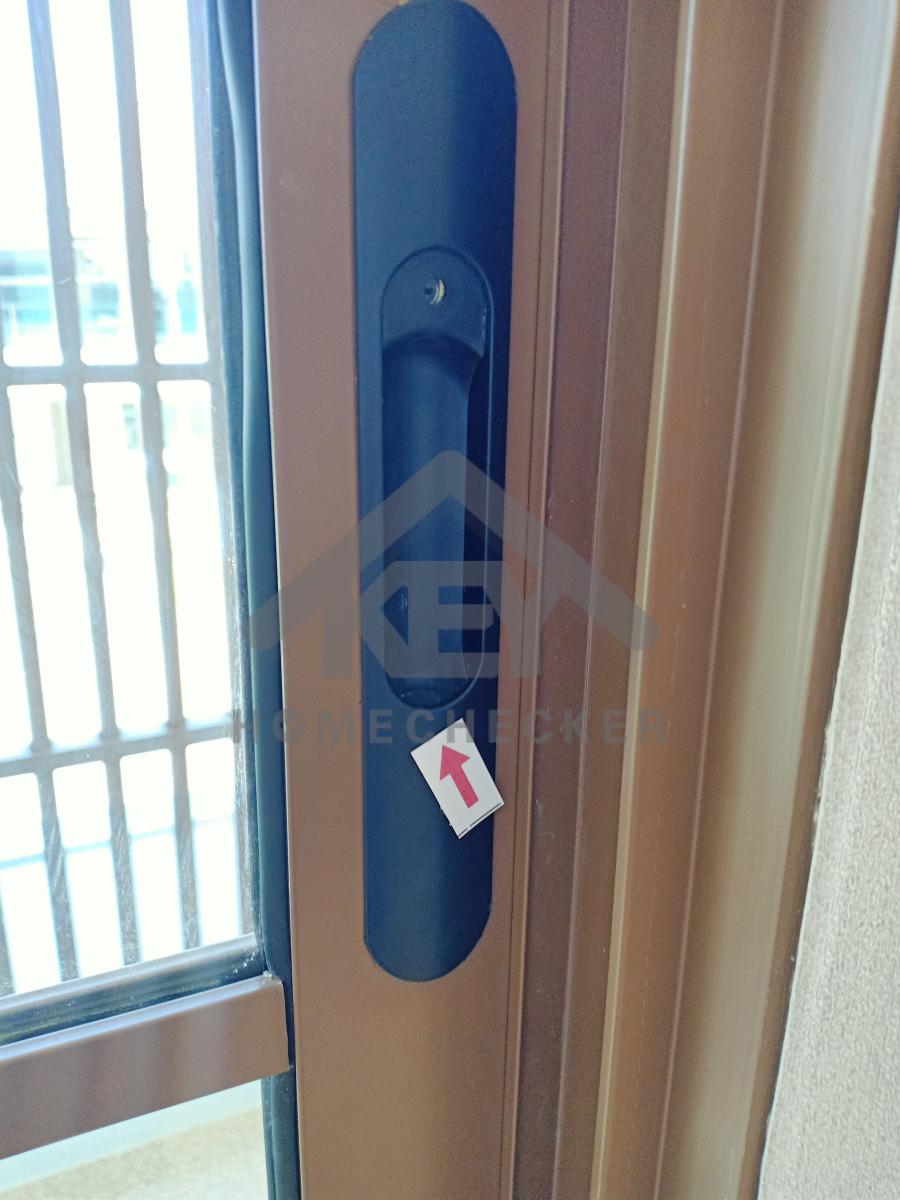

แก้ไขตัวล็อคประตูเนื่องจากกดแล้วสปริงไม่เด้งแก้ไขให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

ปิดจุกยางสกรูให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

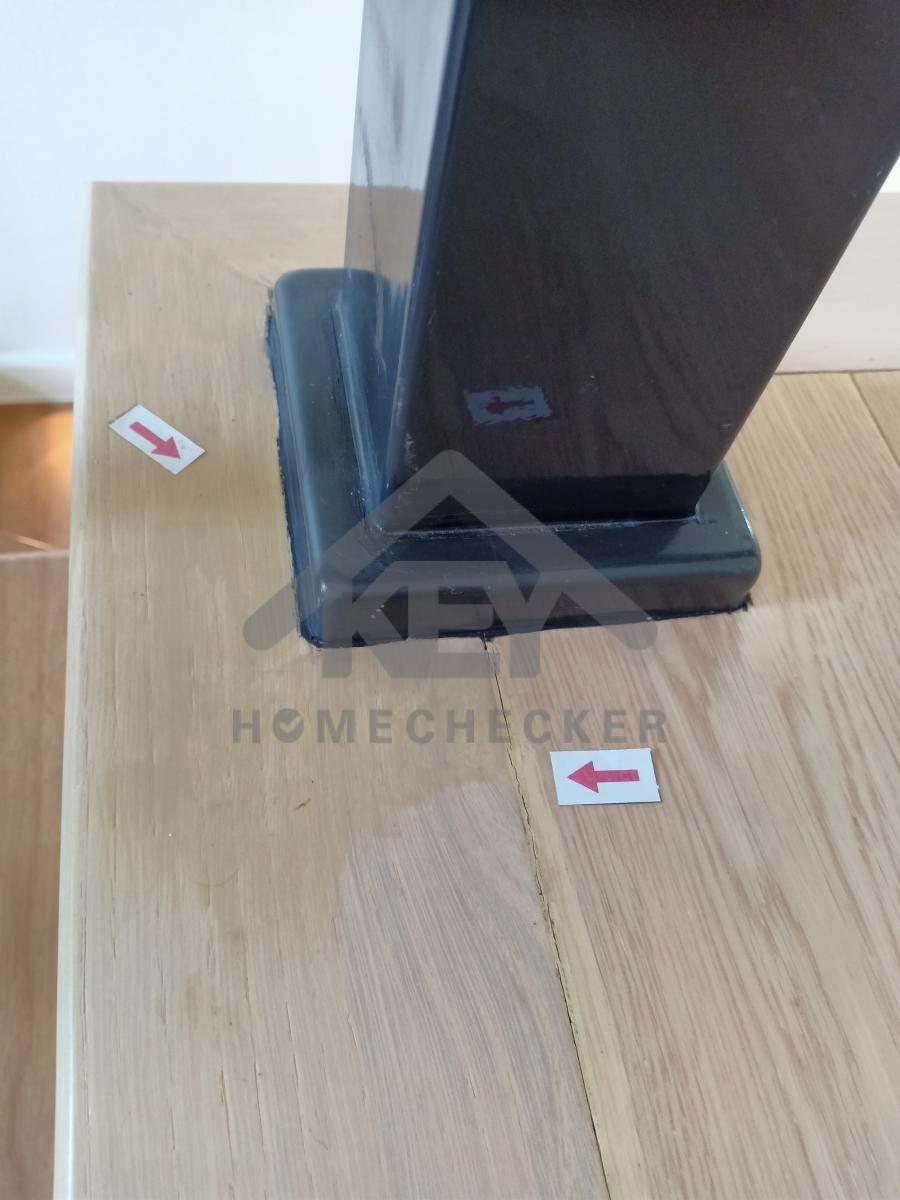

แก้ไขบริเวณแผ่นไม้ลามิเนตเนื่องจากมีคราบด่างบริเวณแผ่นไม้เช็ดทำความสะอาดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

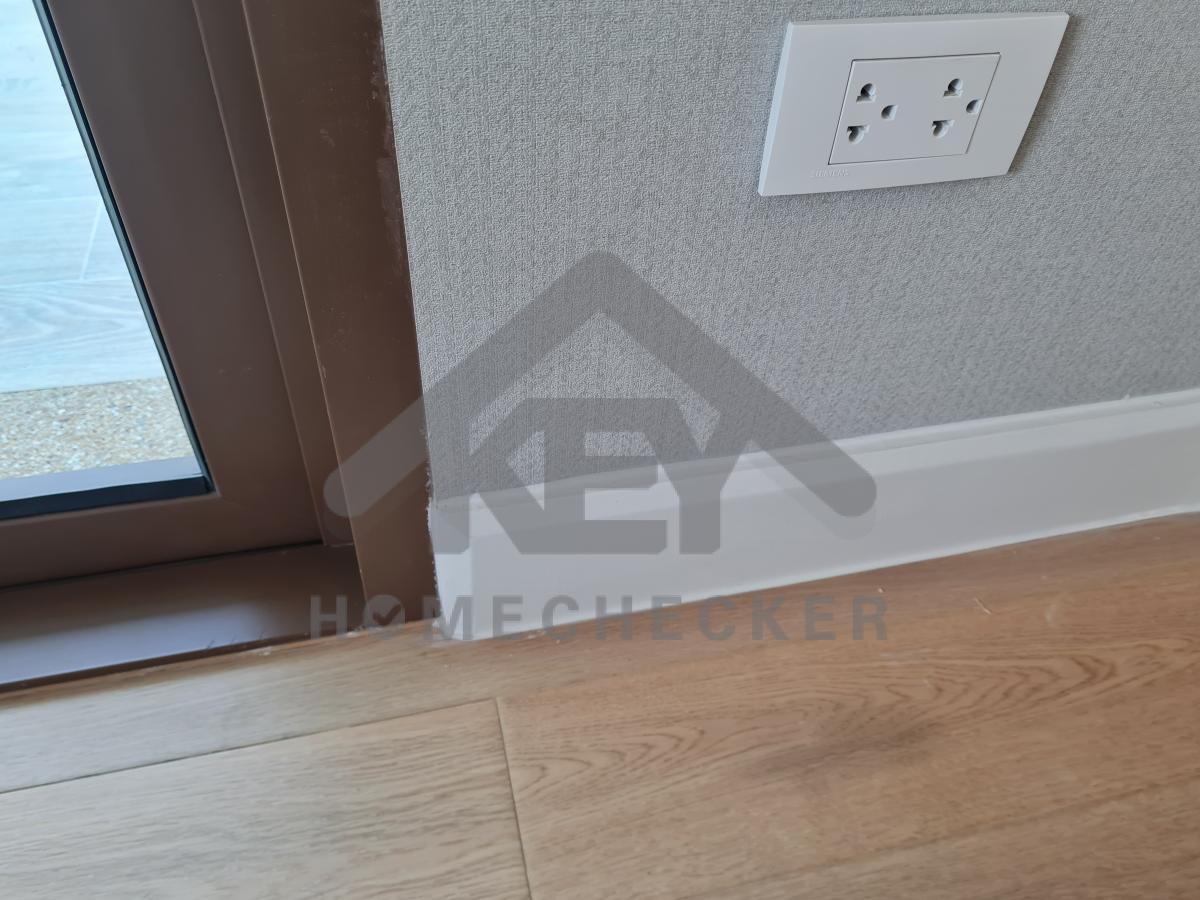

แก้ไขรอยต่อระหว่างแผ่นวอลเปเปอร์และเช็ดทำความสะอาดคราบสกปรกตรวจเช็คแก้ไขใหม่ทั้งหมด

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

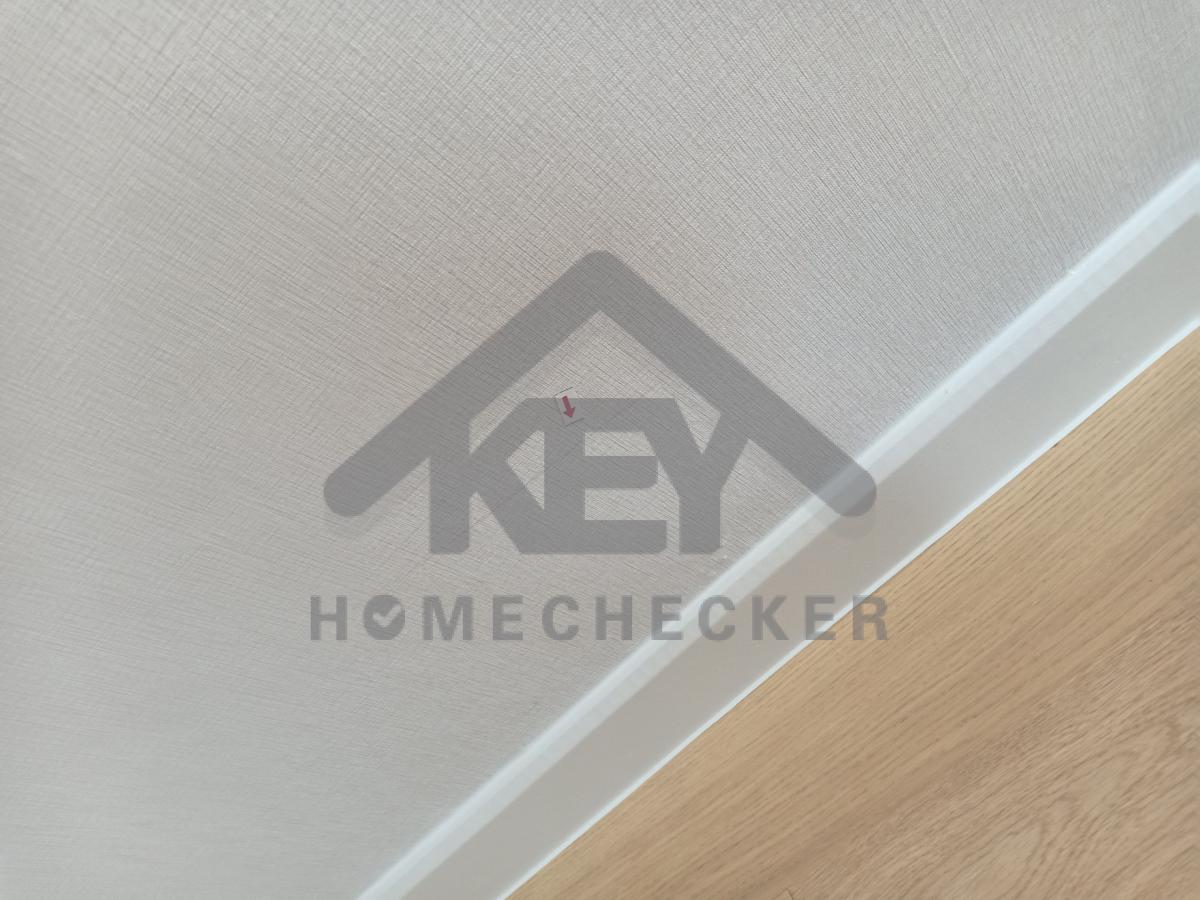

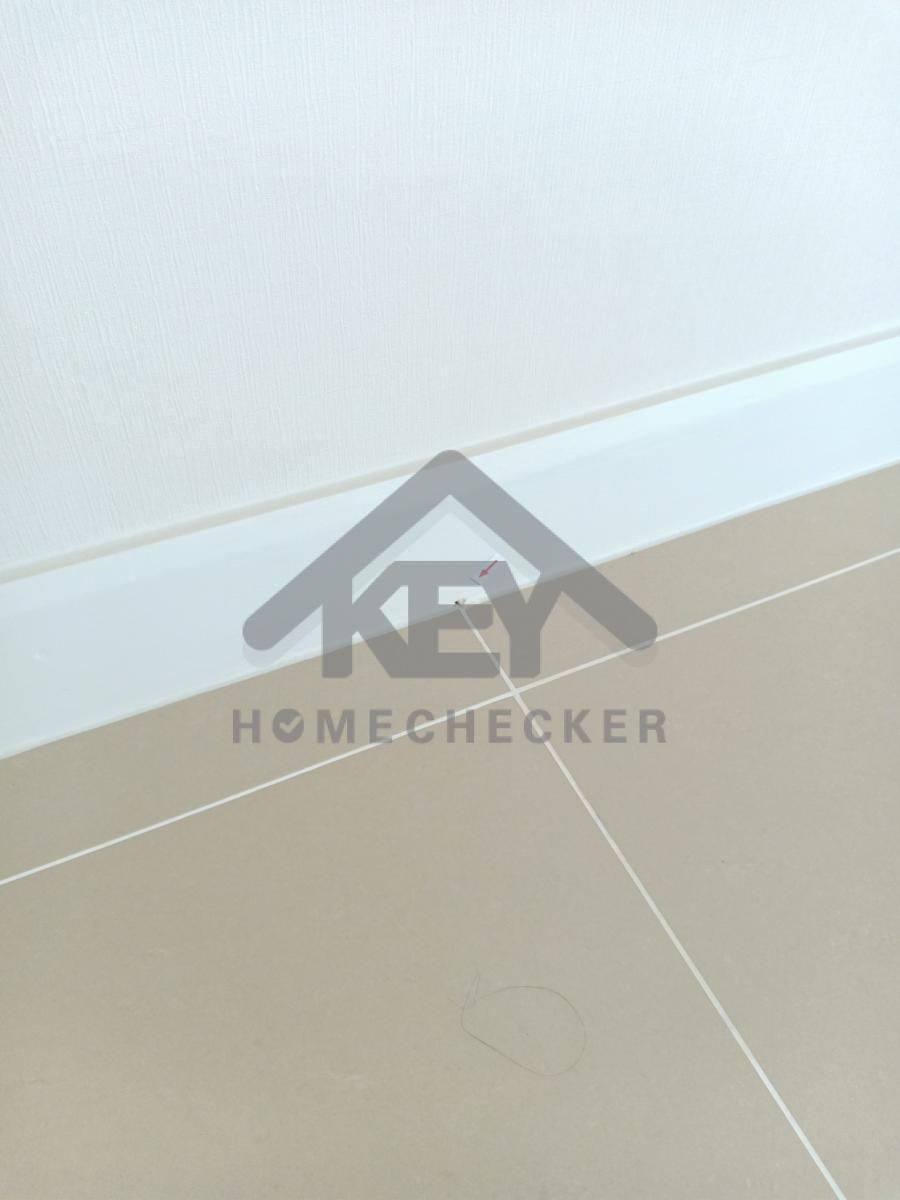

เก็บสีบริเวณบัวพื้นห้องโถงเช็คใหม่รอบตัวห้องเนื่องจากบางจุดสีไม่สม่ำเสมอและมีรอยขีดข่วน

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

แก้ไขบริเวณคิ้วบันไดเนื่องจากสีไม่สม่ำเสมอเช็ดทำความสะอาดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

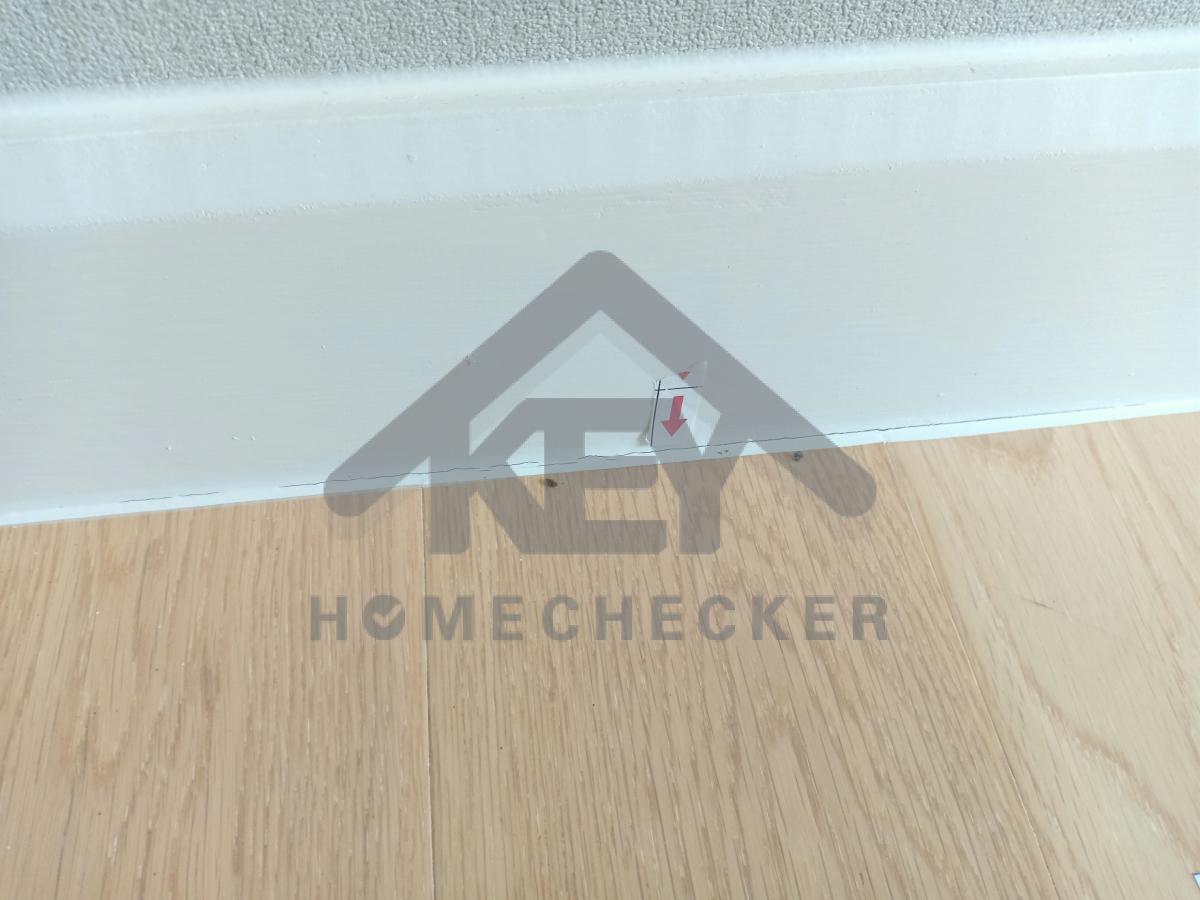

แก้ไขบริเวณร่องคิ้วให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 1

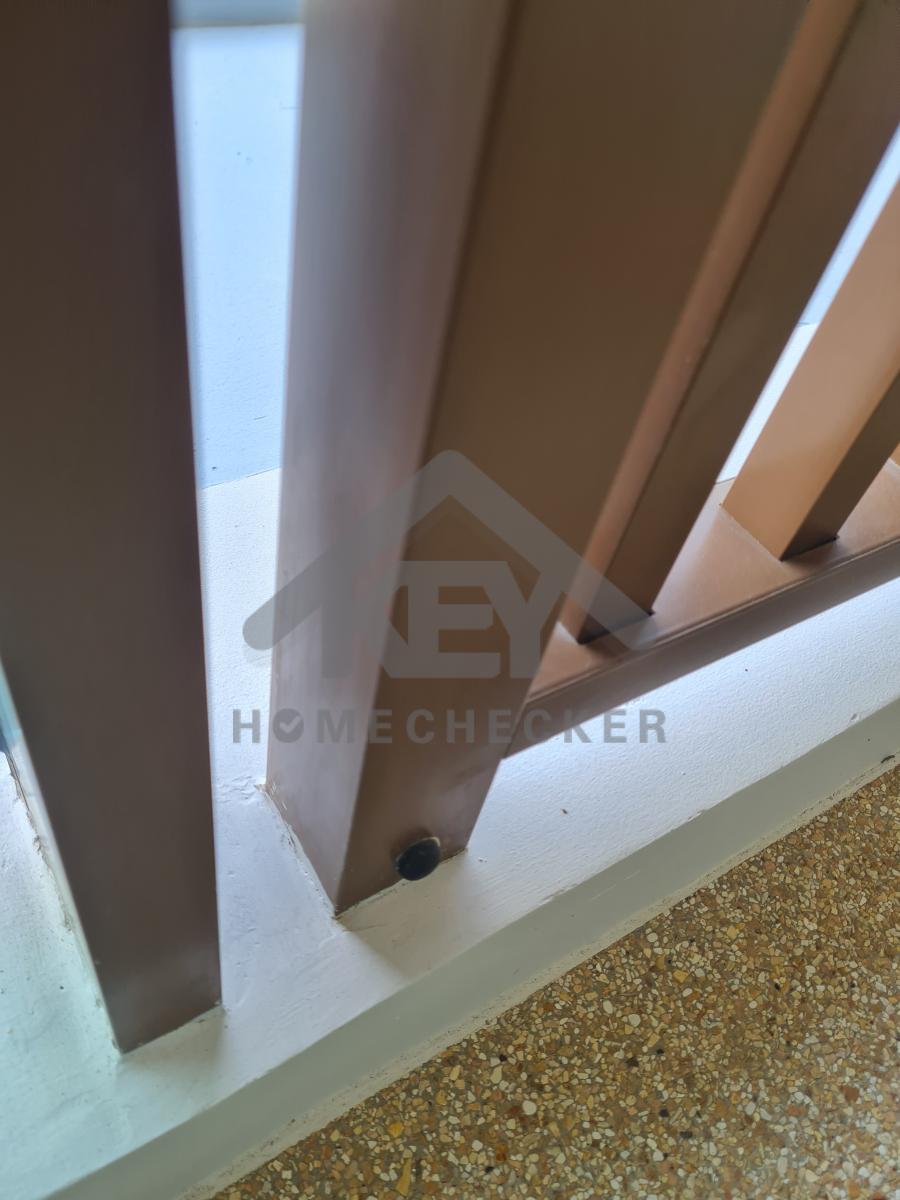

เก็บสีบริเวณรอยเจียรหัวเสาให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 1

งานเรียบร้อยดี

8. งานห้องนอนชั้น 1 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

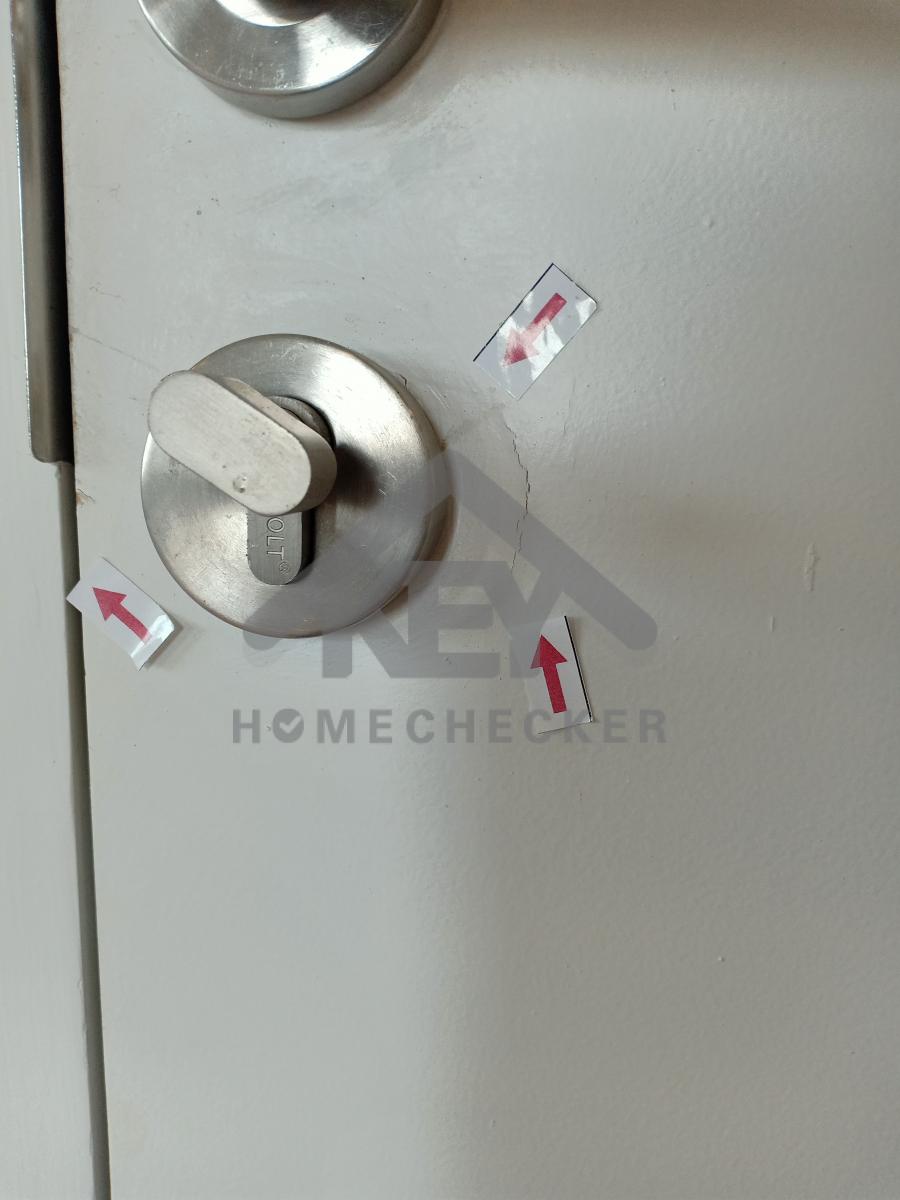

แก้ไขตัวล็อคเนื่องจากสปริงล็อคไม่เด้งตรวจเช็คให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข

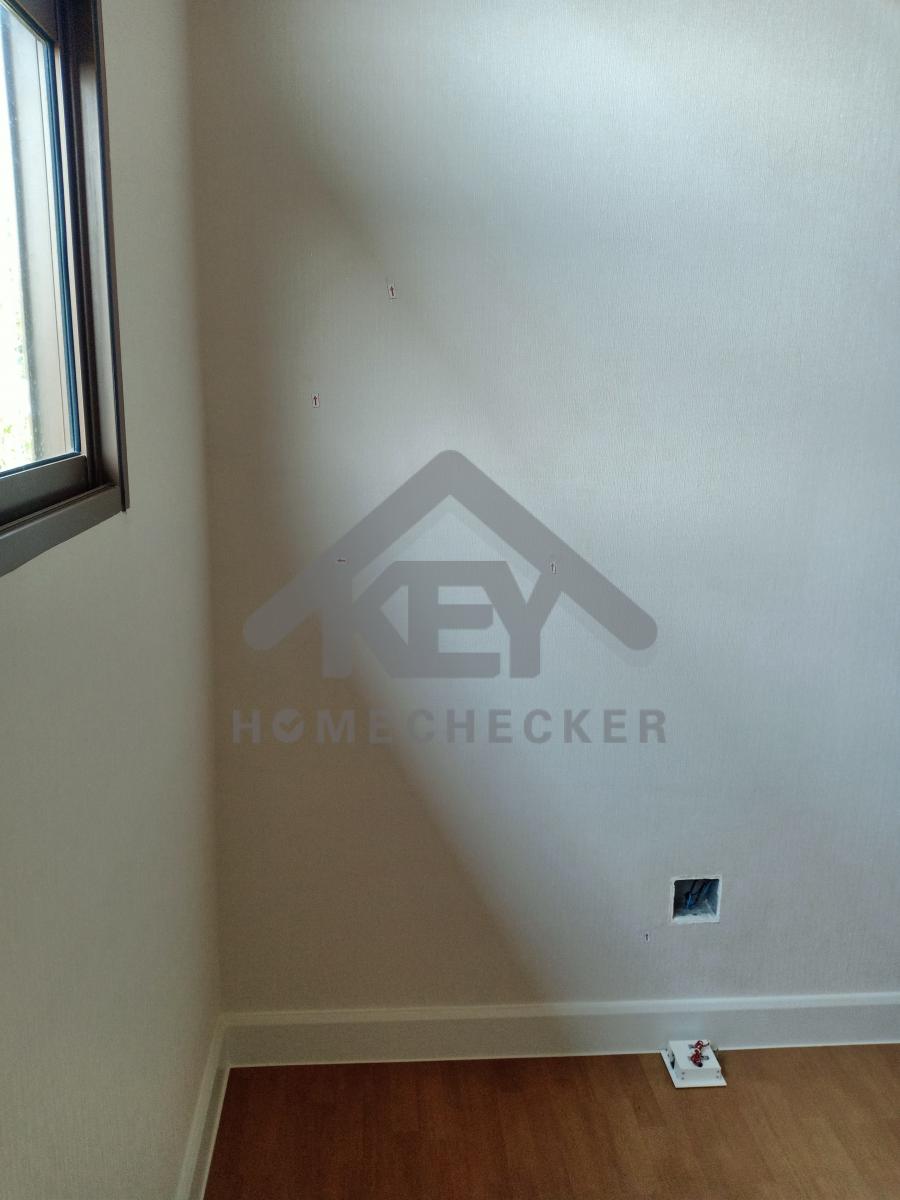

งานห้องนอนชั้น 1 (1)

เช็ดทำความสะอาดบริเวณแผ่นวอลเปเปอร์ผนังและรอยต่อระหว่างแผ่นเนื่องจากบางจุดหลุดลอกและคาบเลอะคราบกาวสกปรก

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

บานประตูเก็บสีให้สม่ำเสมอเช็ดทำความสะอาดคราบสกปรก

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขรอยแตกรอยร้าวบริเวณวงกบประตูทางเข้าห้องแม่บ้าน

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

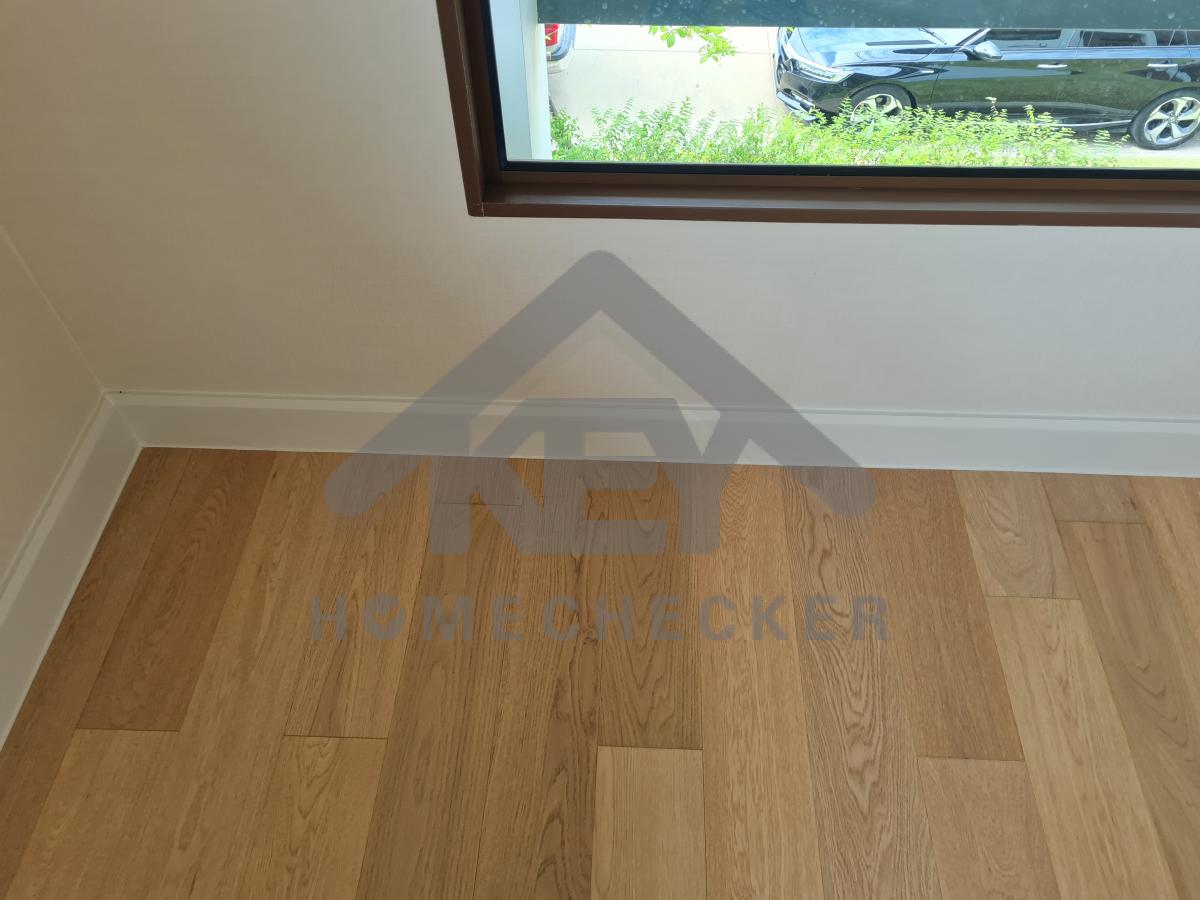

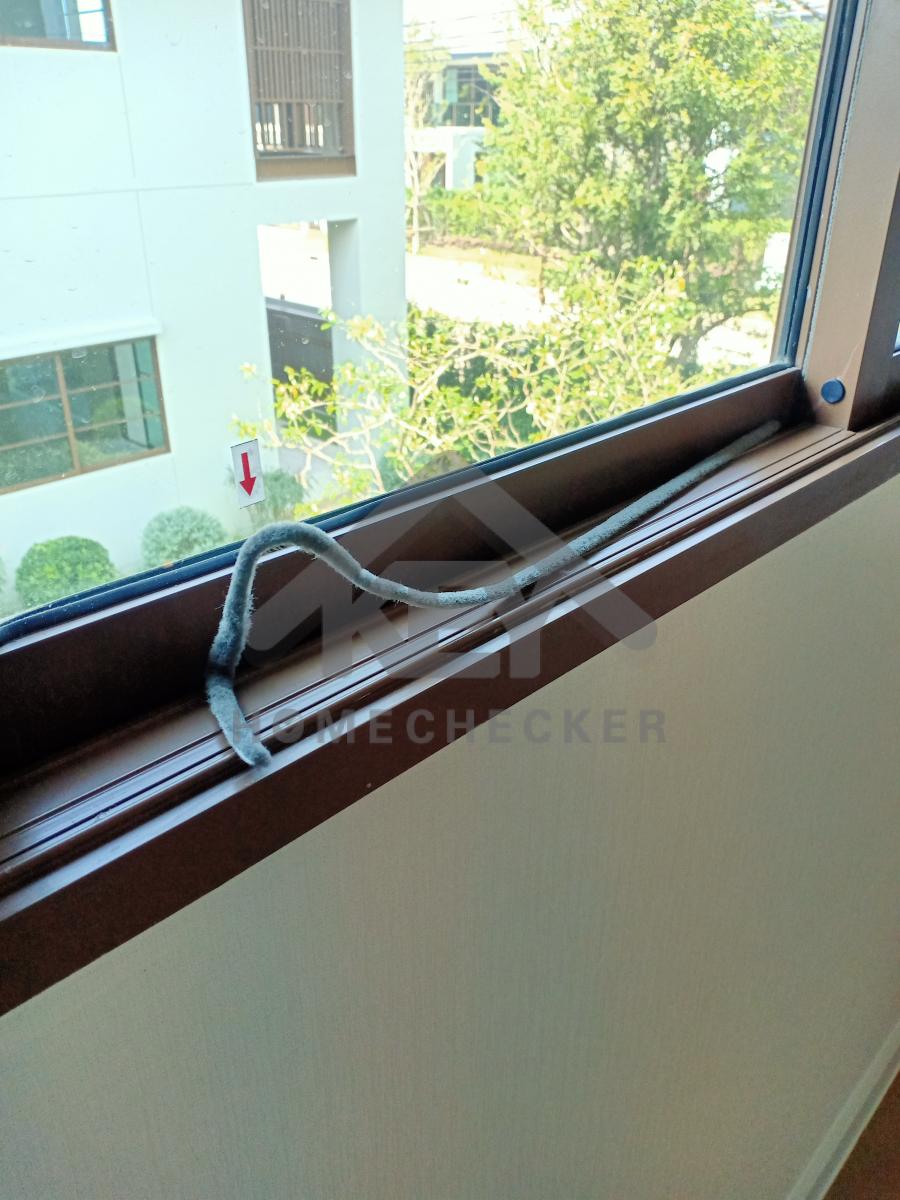

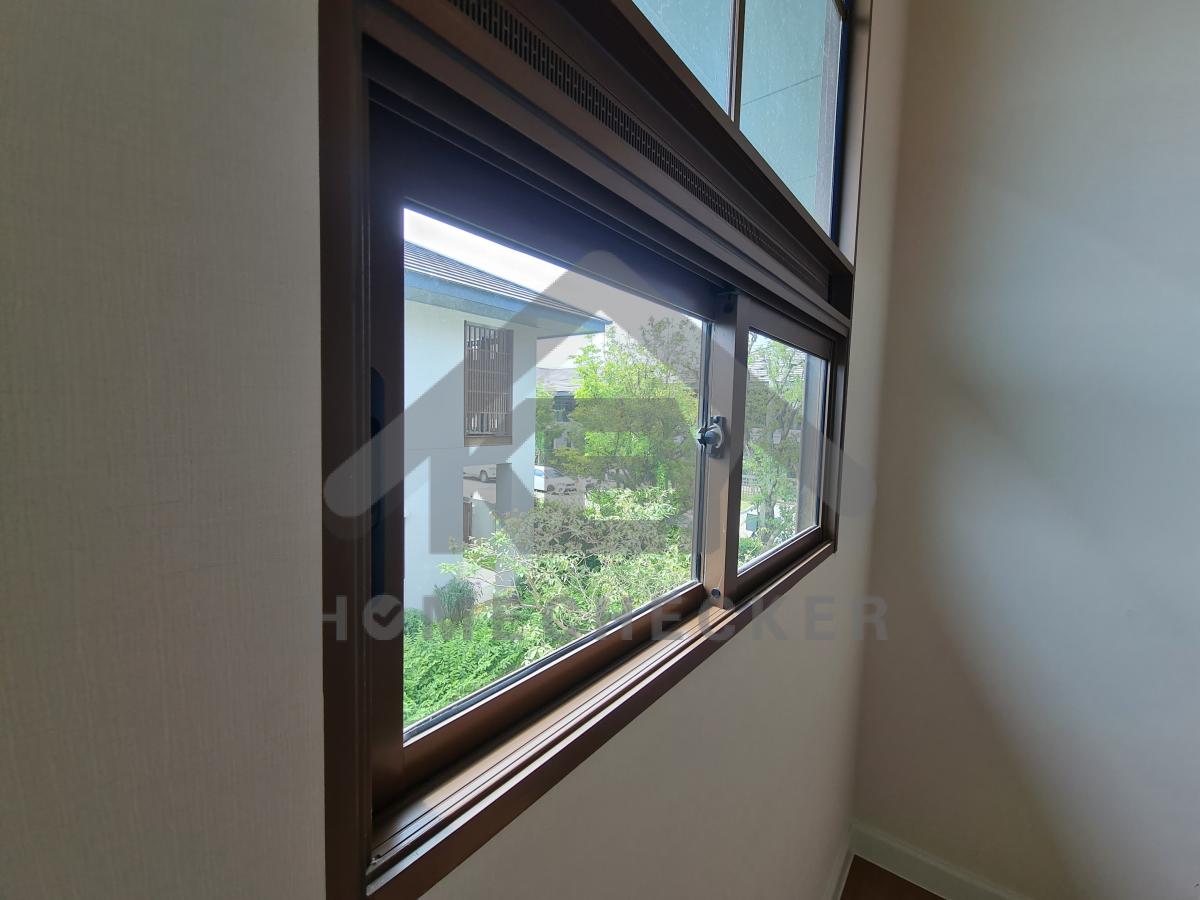

เก็บสีและจุกยางติดตั้งให้เรียบร้อยบริเวณหน้าต่างห้องแม่บ้าน

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

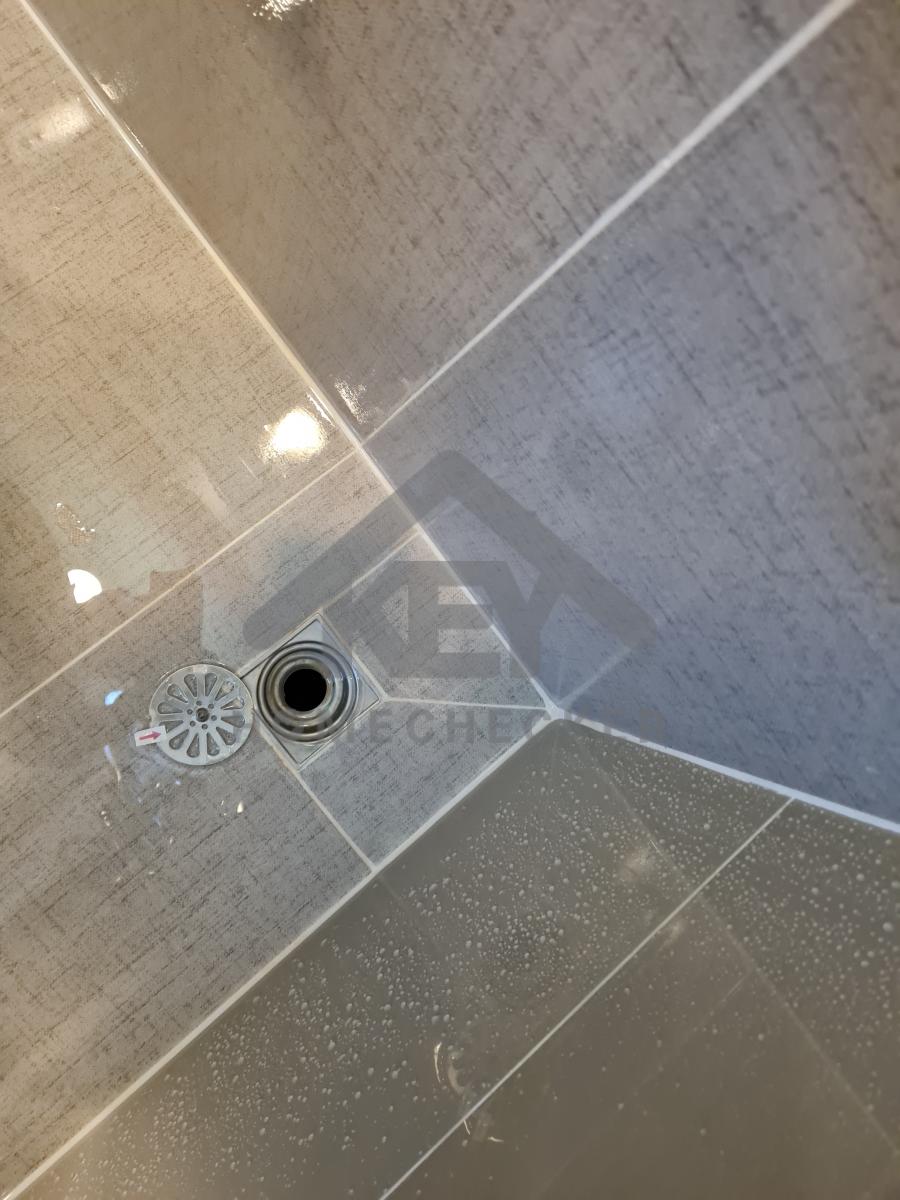

9. งานห้องน้ำชั้น 1 (1)

งานห้องน้ำชั้น 1 (1)

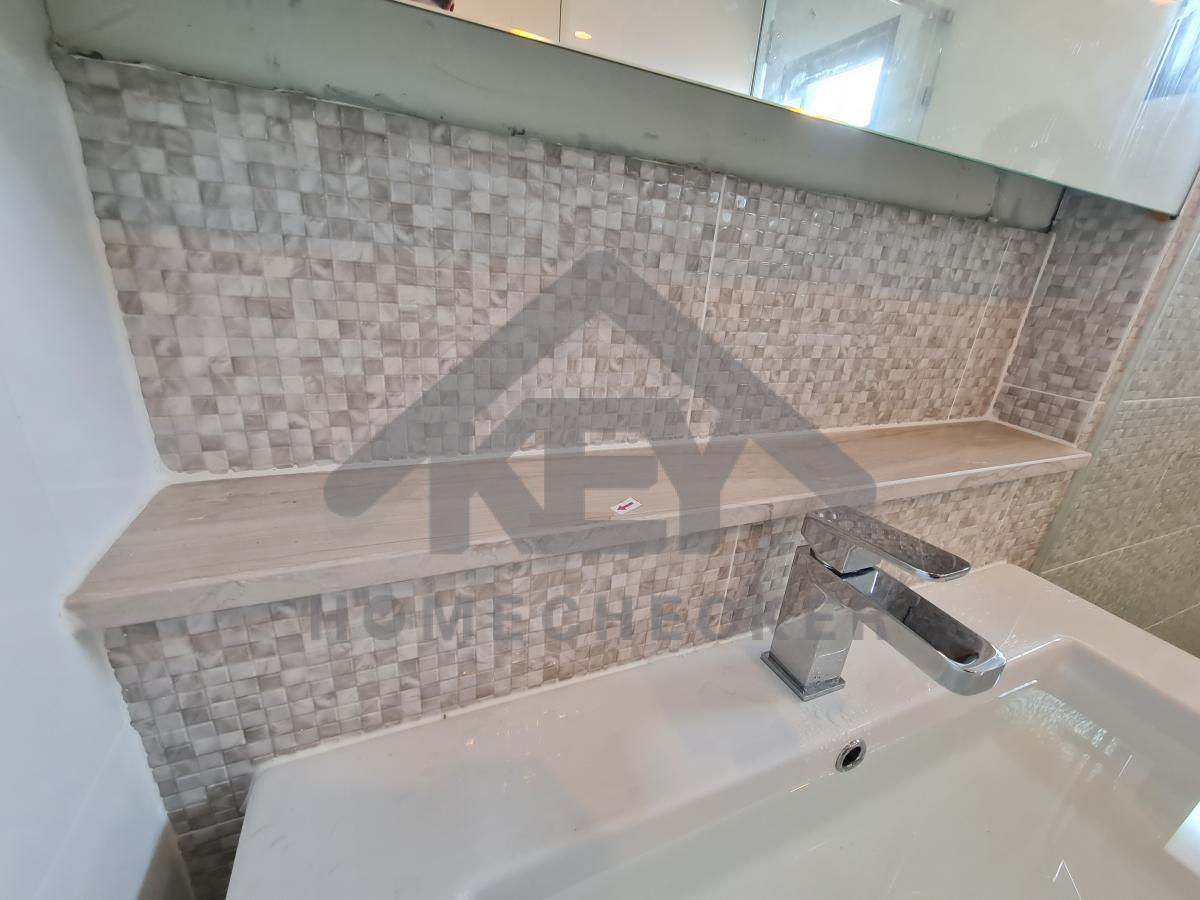

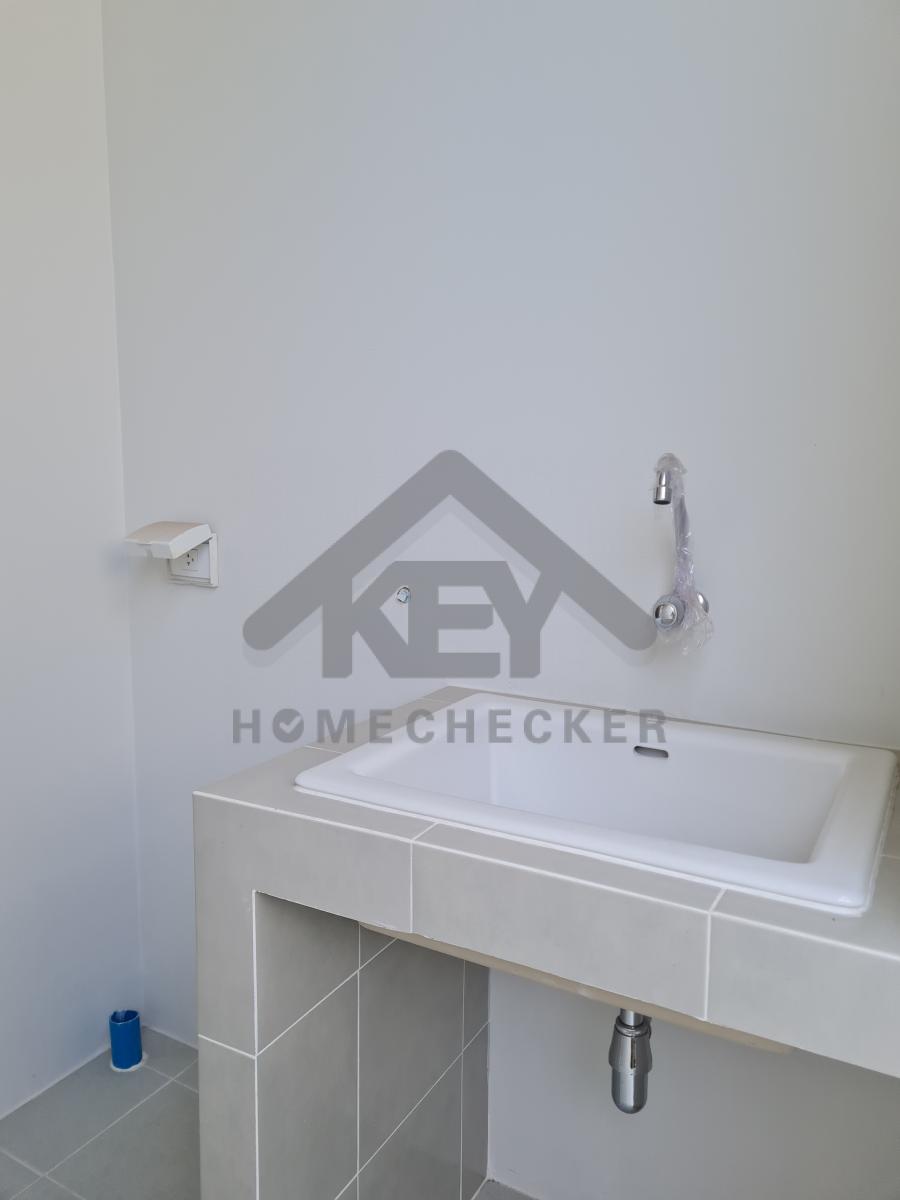

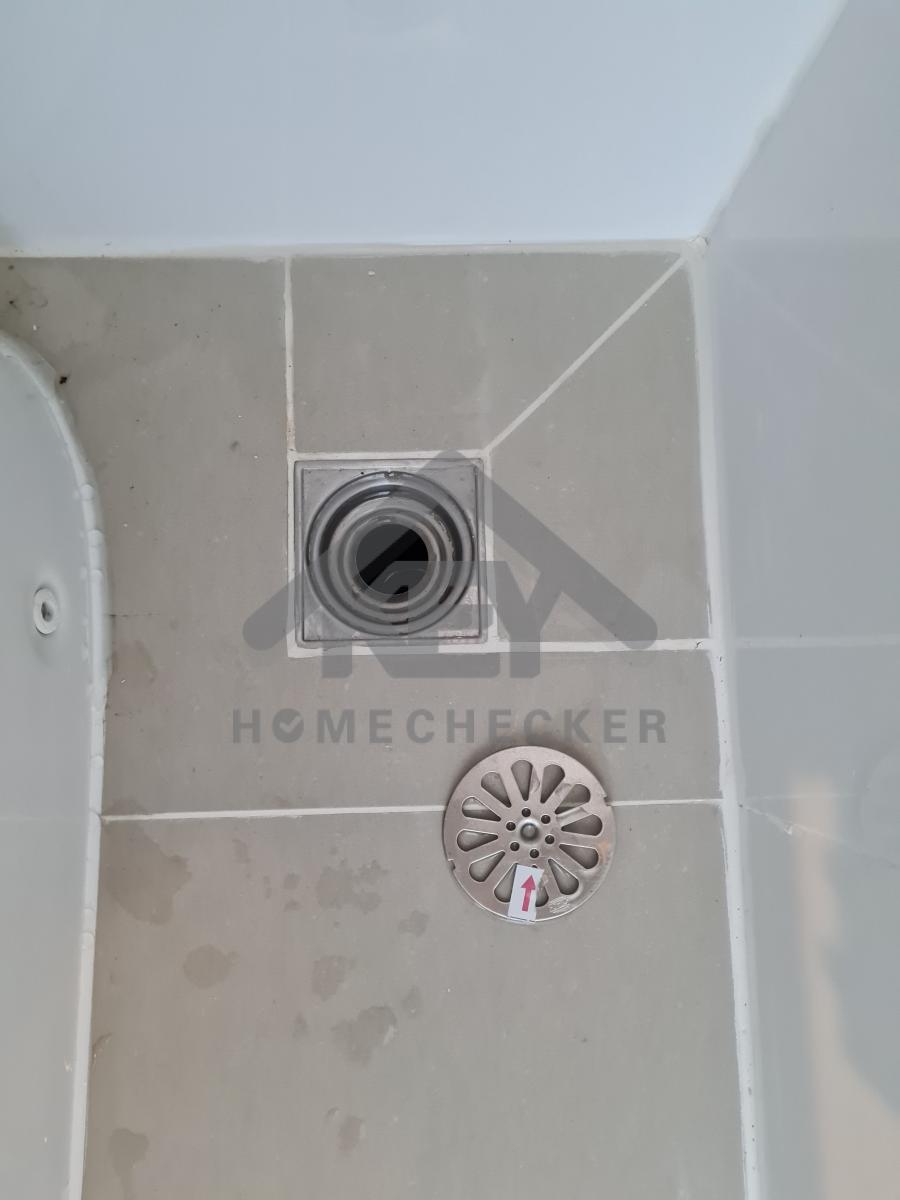

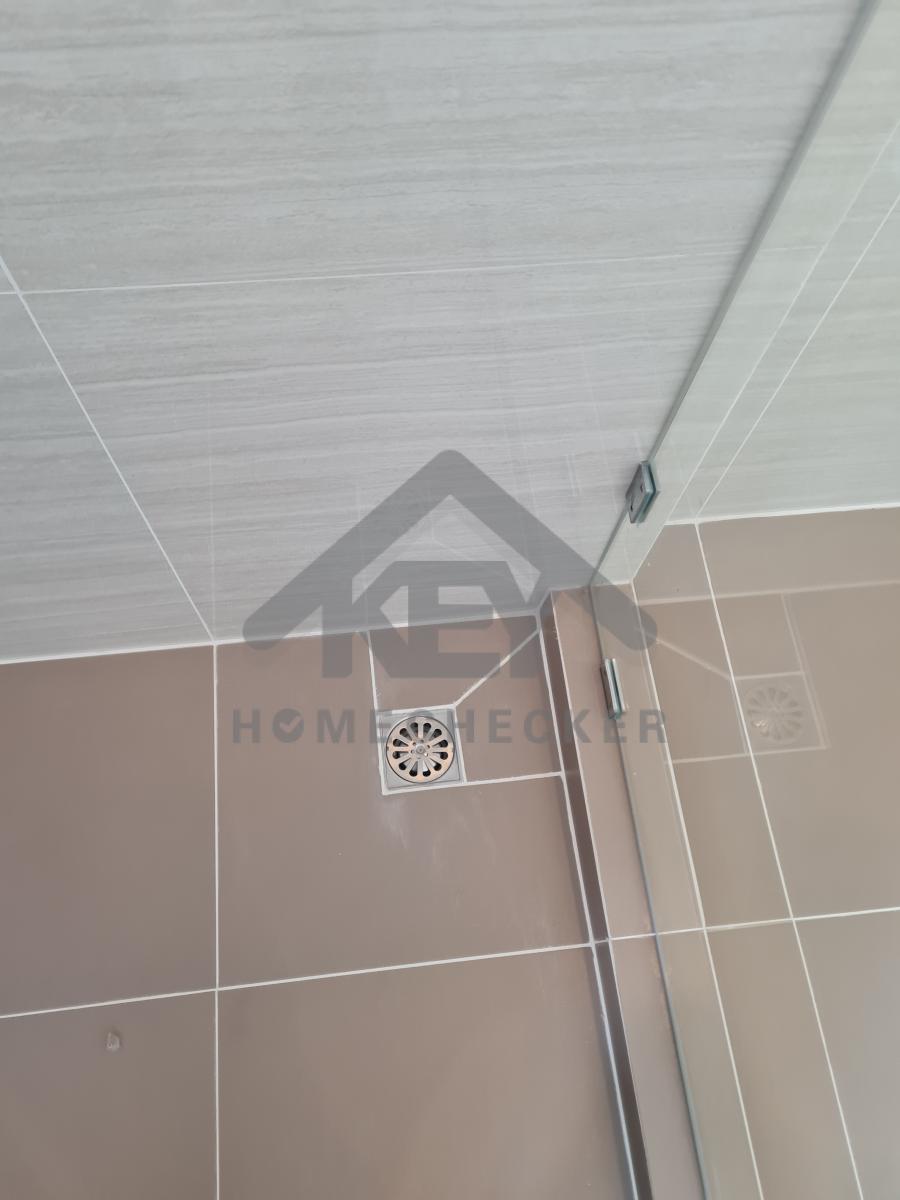

เปลี่ยนอ่างล้างหน้าใหม่เนื่องจากมีรอยบิ่นแตก

งานห้องน้ำชั้น 1 (1)

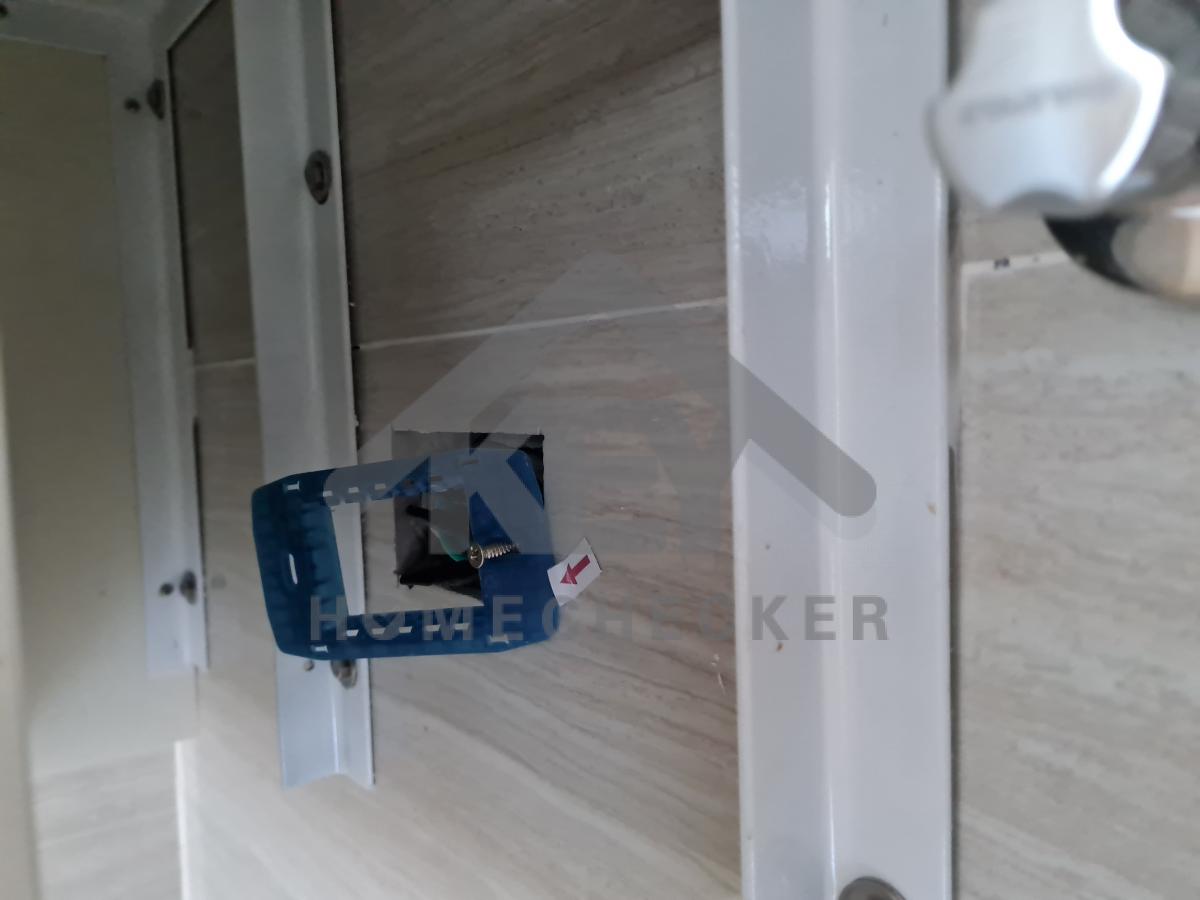

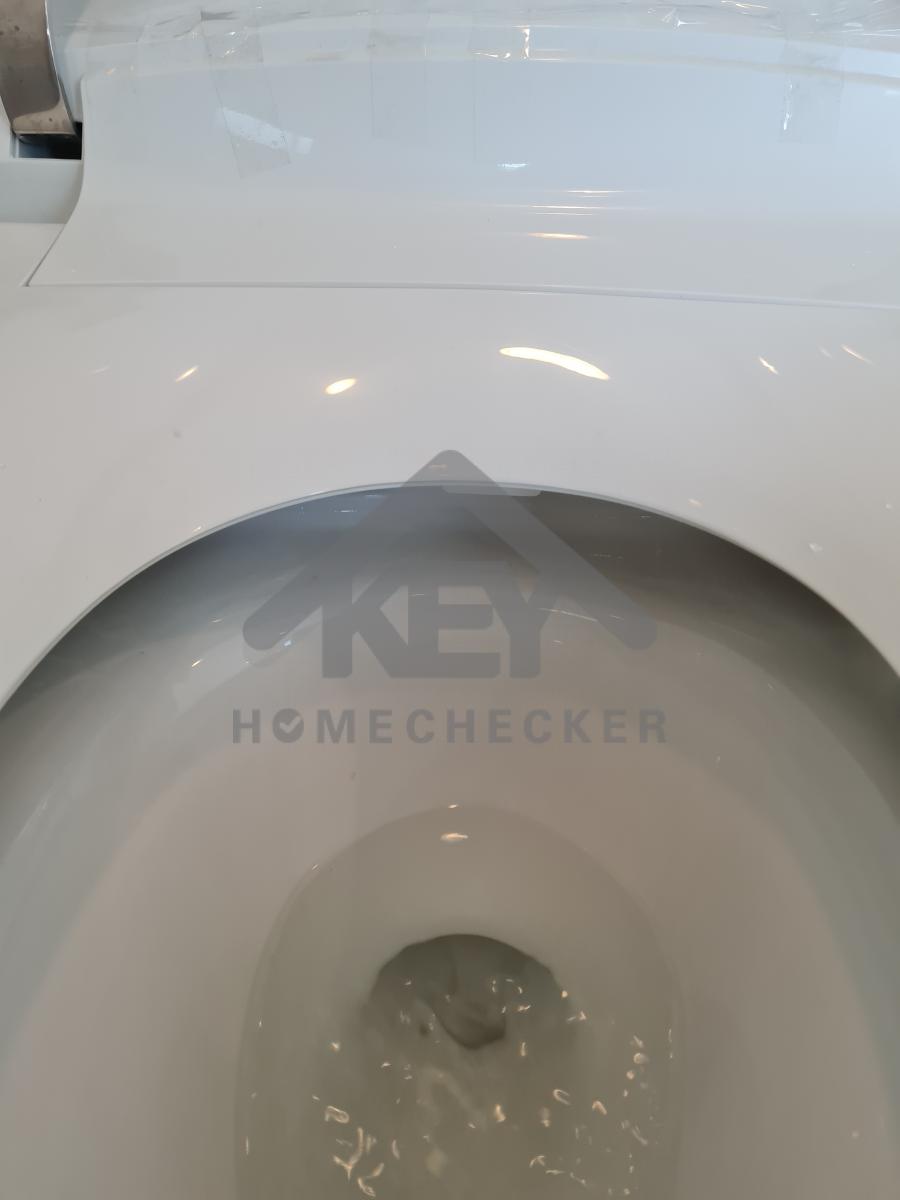

ตรวจสอบพร้อมแก้ไขการชักงานติดตั้งสุขภัณฑ์เนื่องจากแรงดันฉีดน้ำ ไม่สามารถใช้งานได้

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

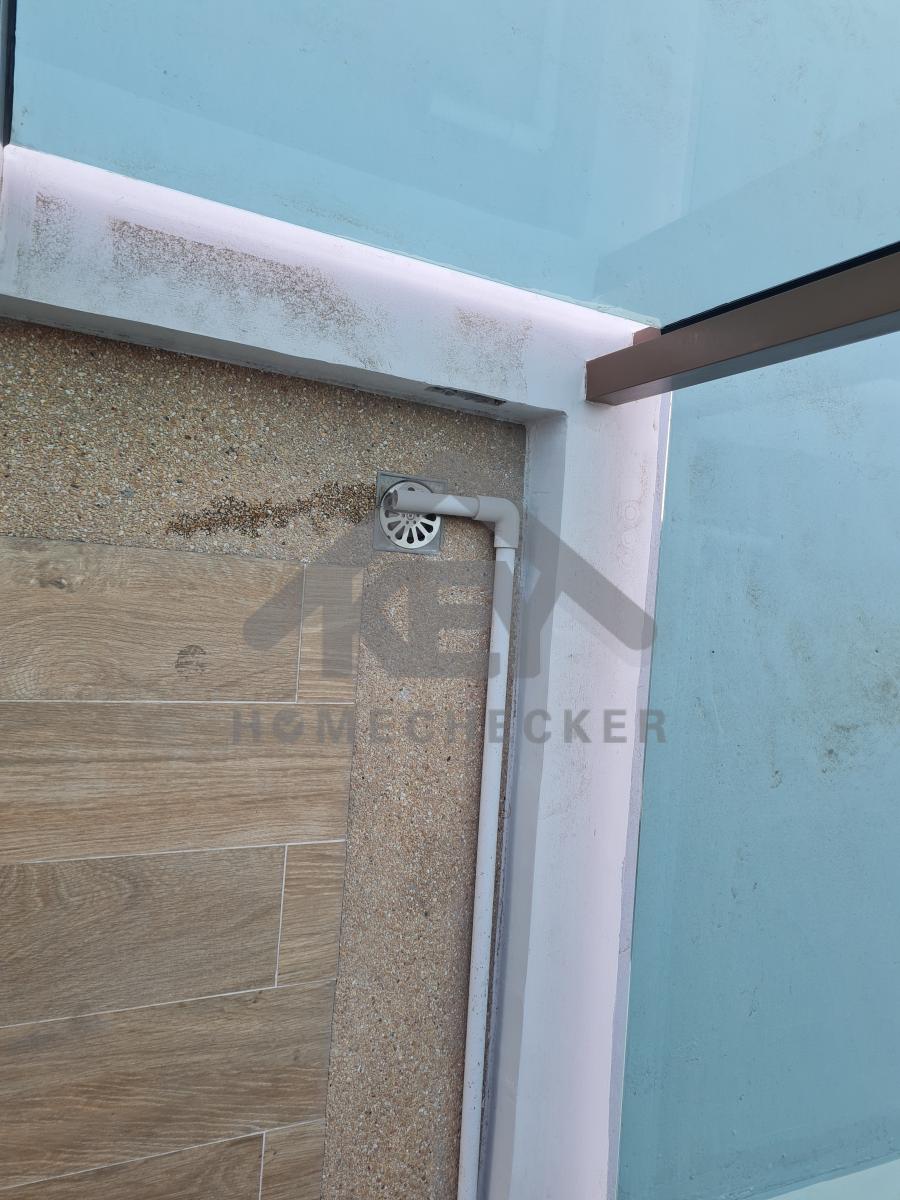

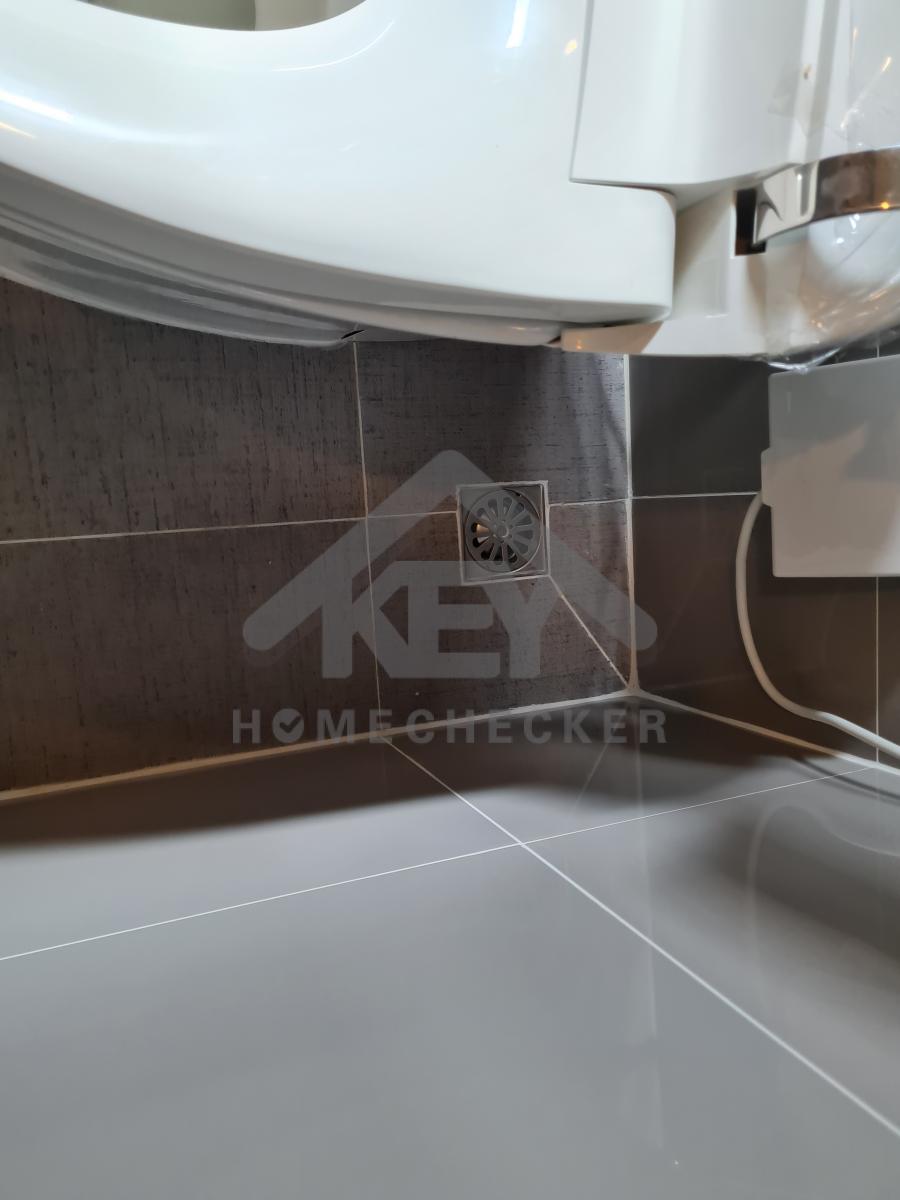

ติดตั้งฝาครอบลูกถ้วยท่อน้ำเดรนให้เายบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 1 (1)

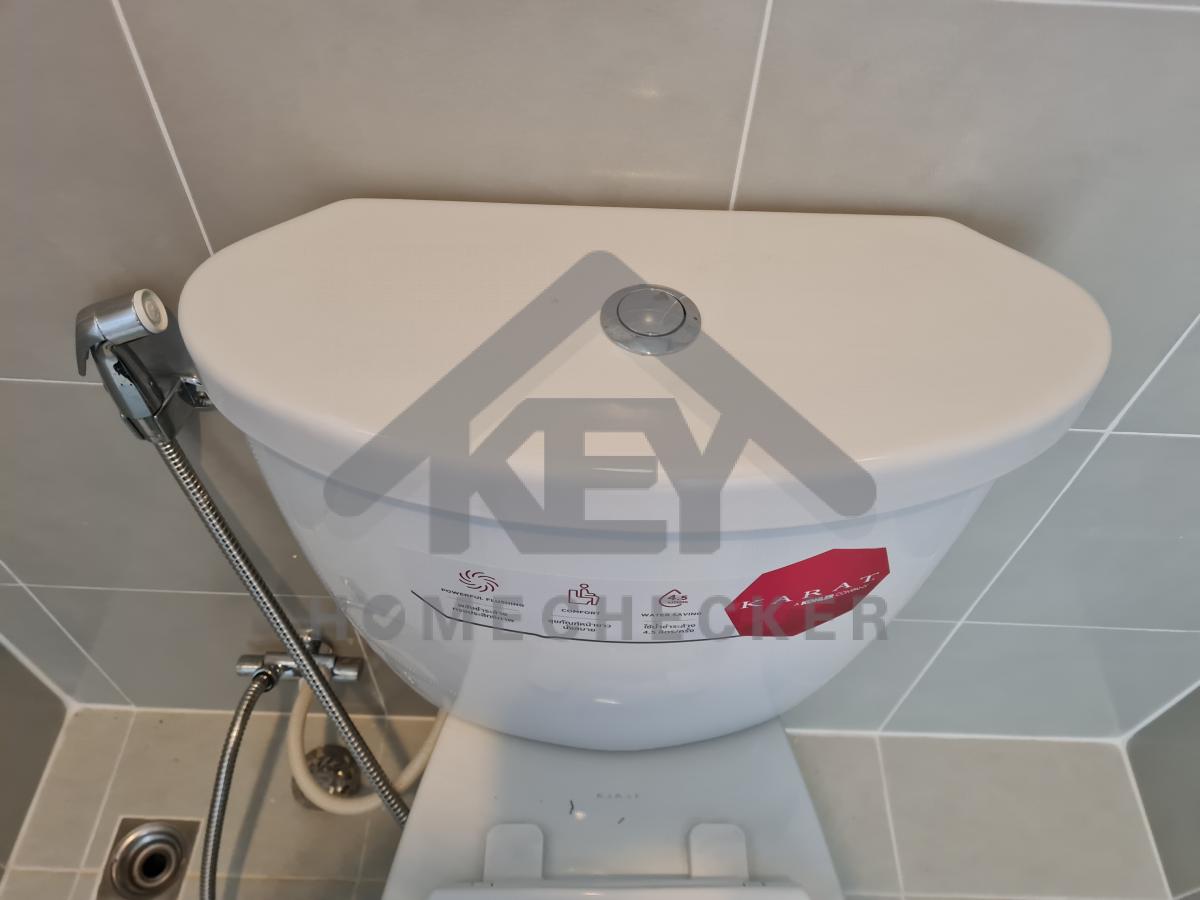

ใส่ปุ่มกดชักโครกให้เรียบร้อยห้องน้ำแม่บ้าน

หลังแก้ไข
งานห้องน้ำชั้น 1 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

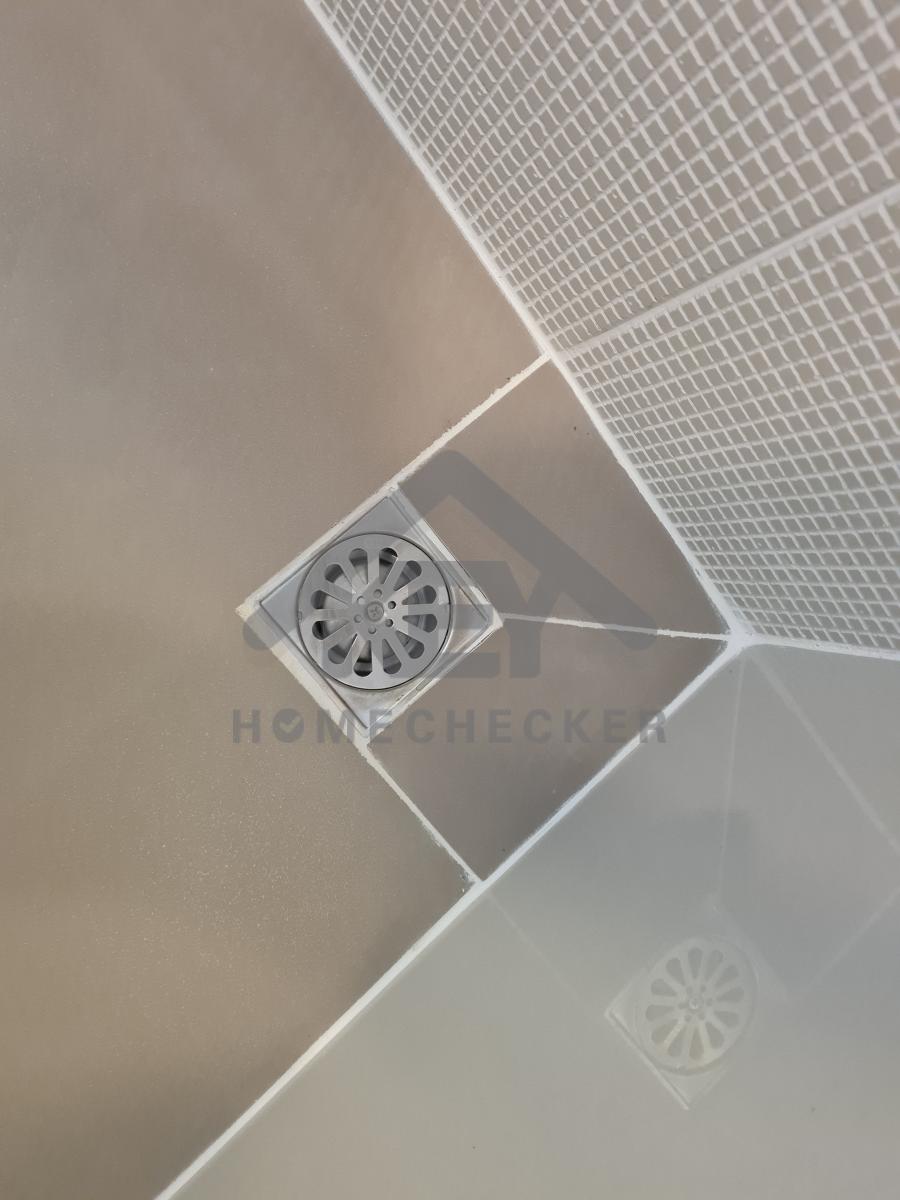

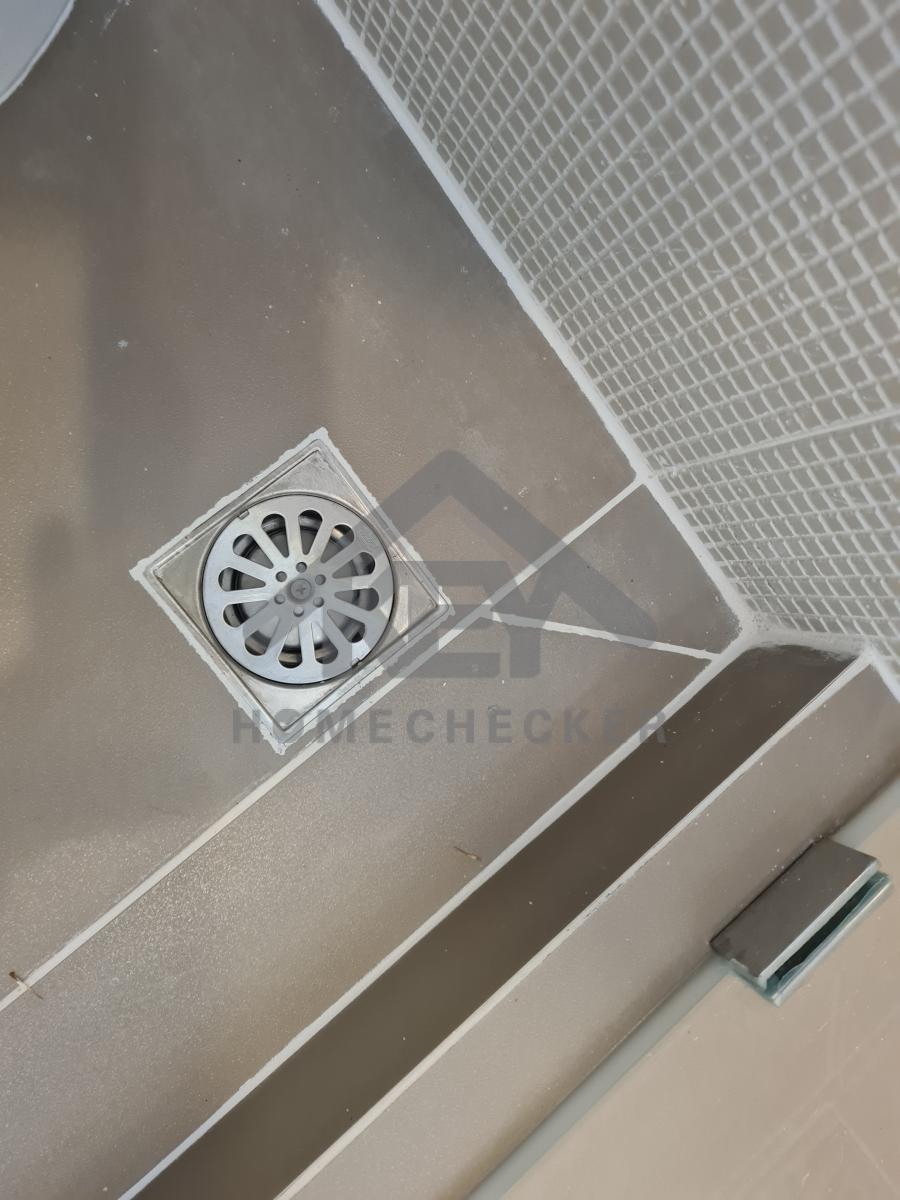

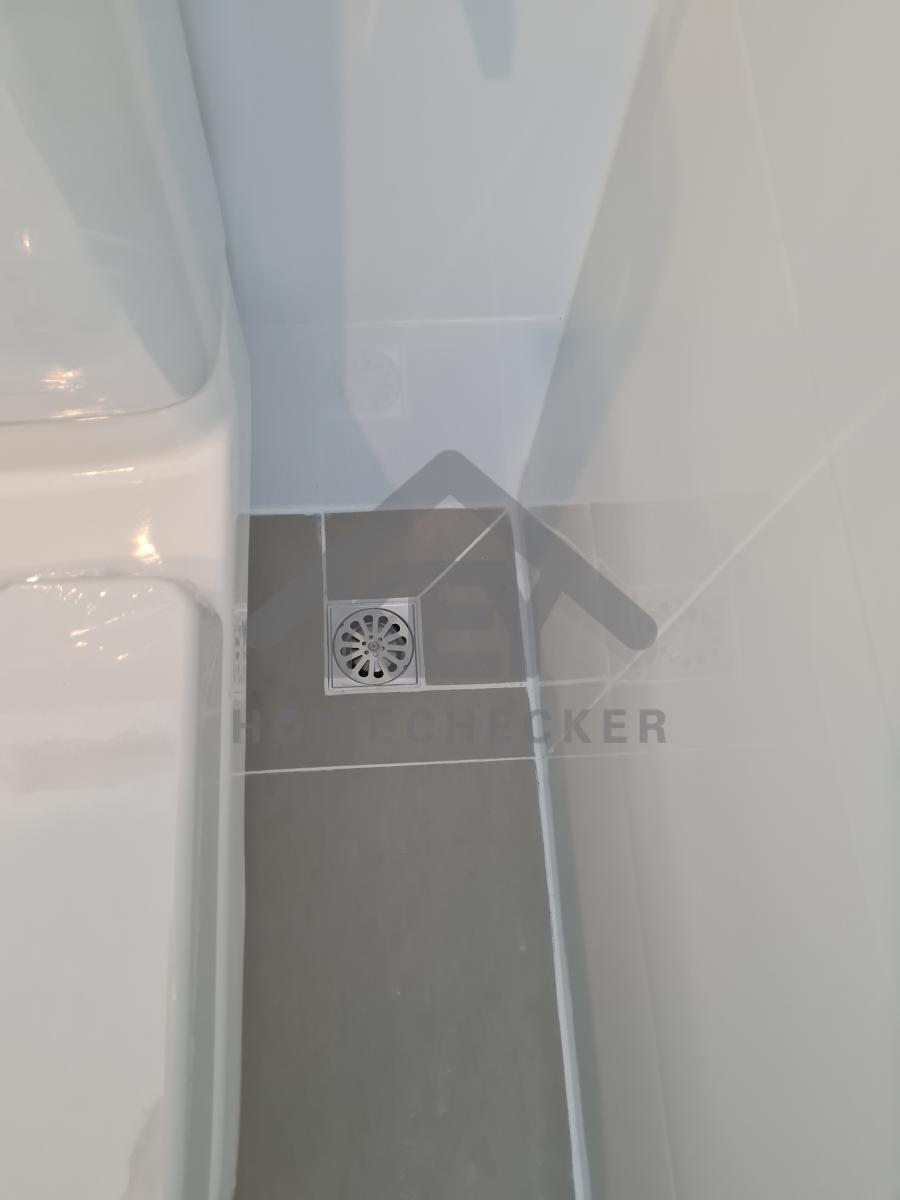

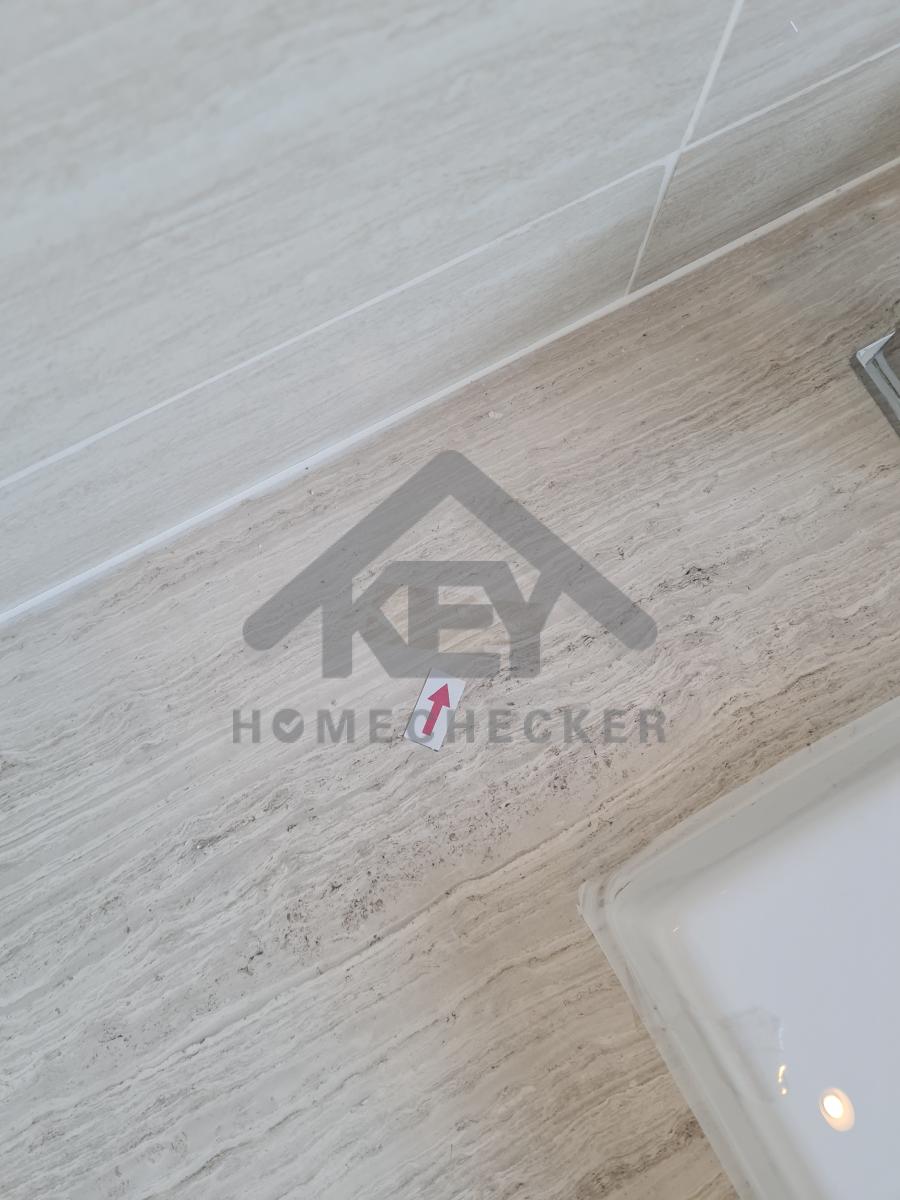

เก็บยาแนวบริเวณร่องกระเบื้องในห้องน้ำแม่บ้านให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

เก็บยาแนวบริเวณร่องกระเบื้องในห้องน้ำแม่บ้านให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

เก็บยาแนวบริเวณร่องกระเบื้องในห้องน้ำแม่บ้านให้เรียบร้อย

10. งานห้องนอนชั้น 2 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

ทำความสะอาดและตรวจเช็ครอยต่อระหว่างแผ่นวอลเปเปอร์ให้เรียบร้อยตรวจสอบพร้อมแก้ไขทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขและทาสีบัวพื้นใหม่เนื่องจากบางจุดมีรอยแตกและสีไม่สม่ำเสมอตรวจเช็คทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

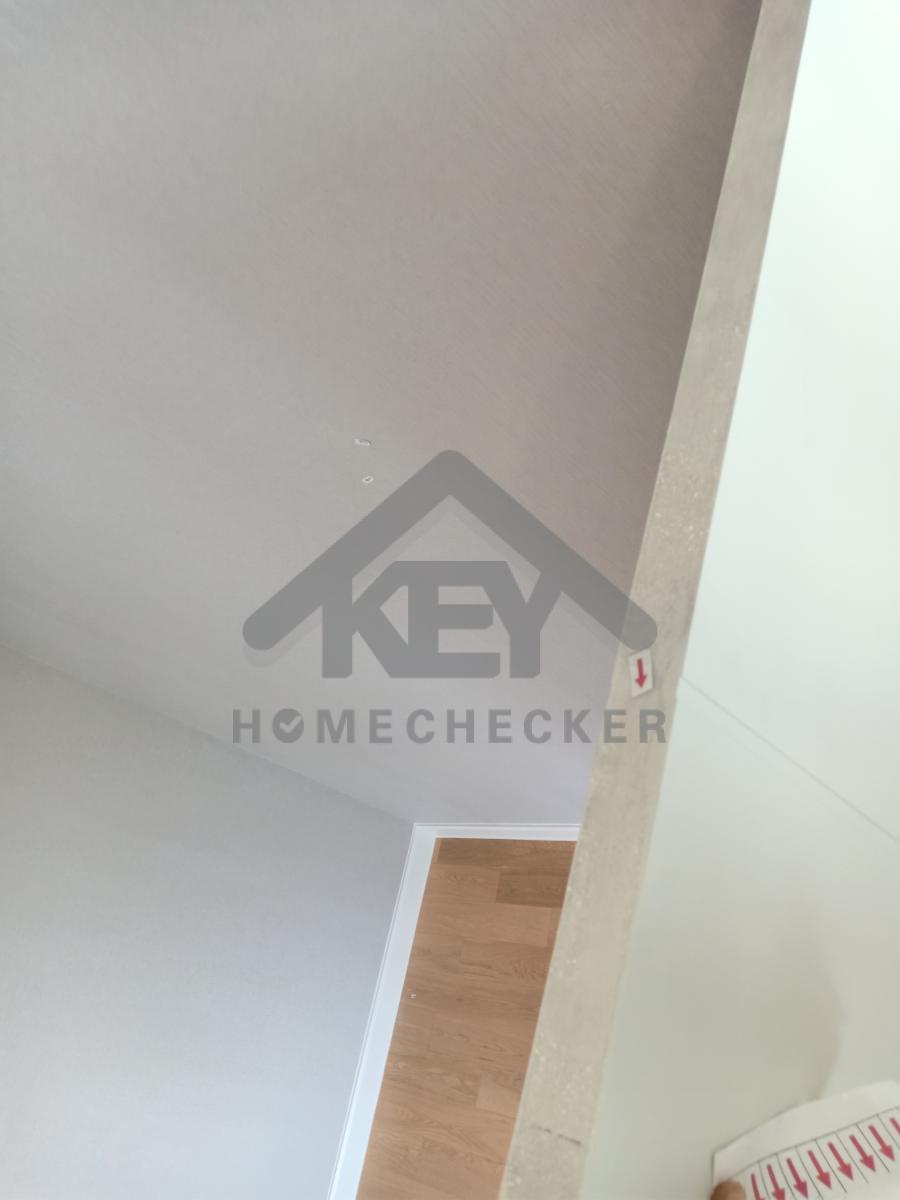

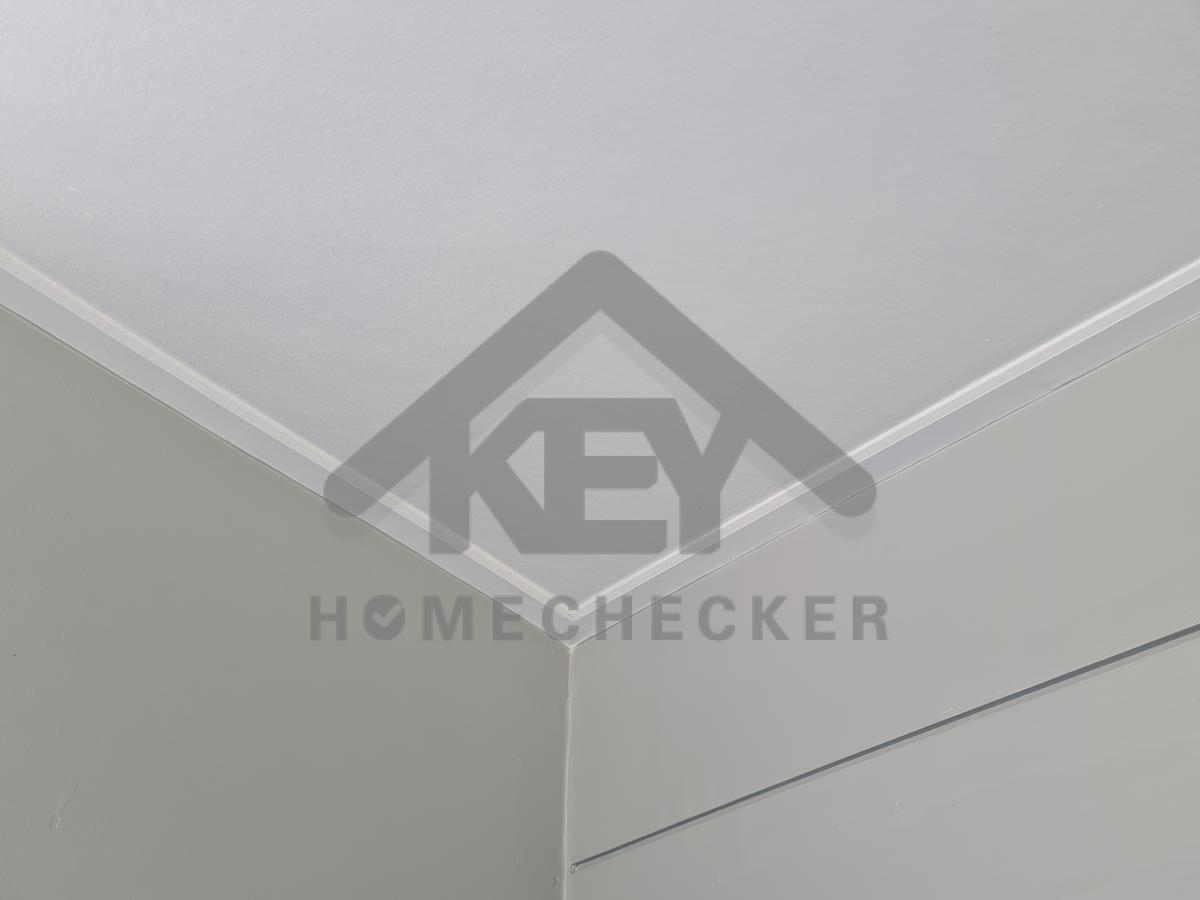

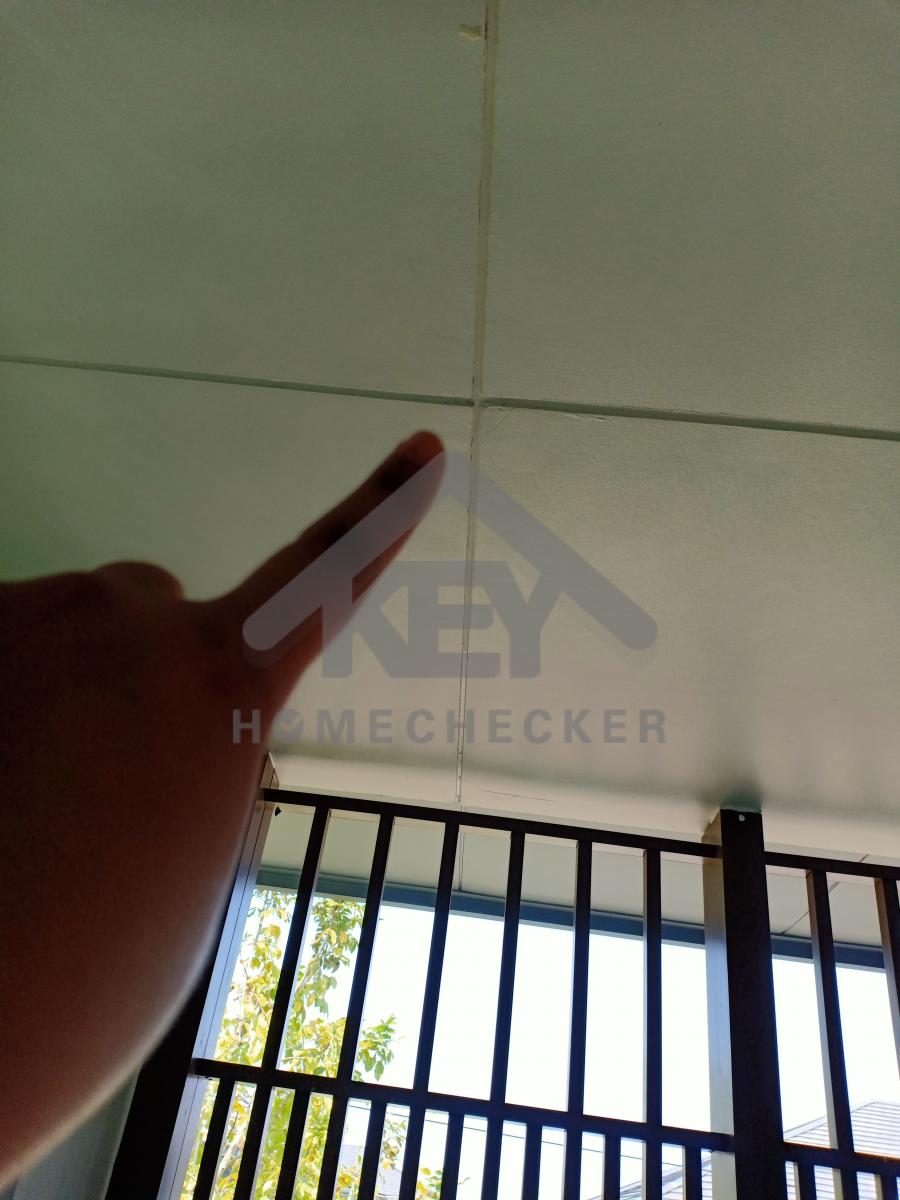

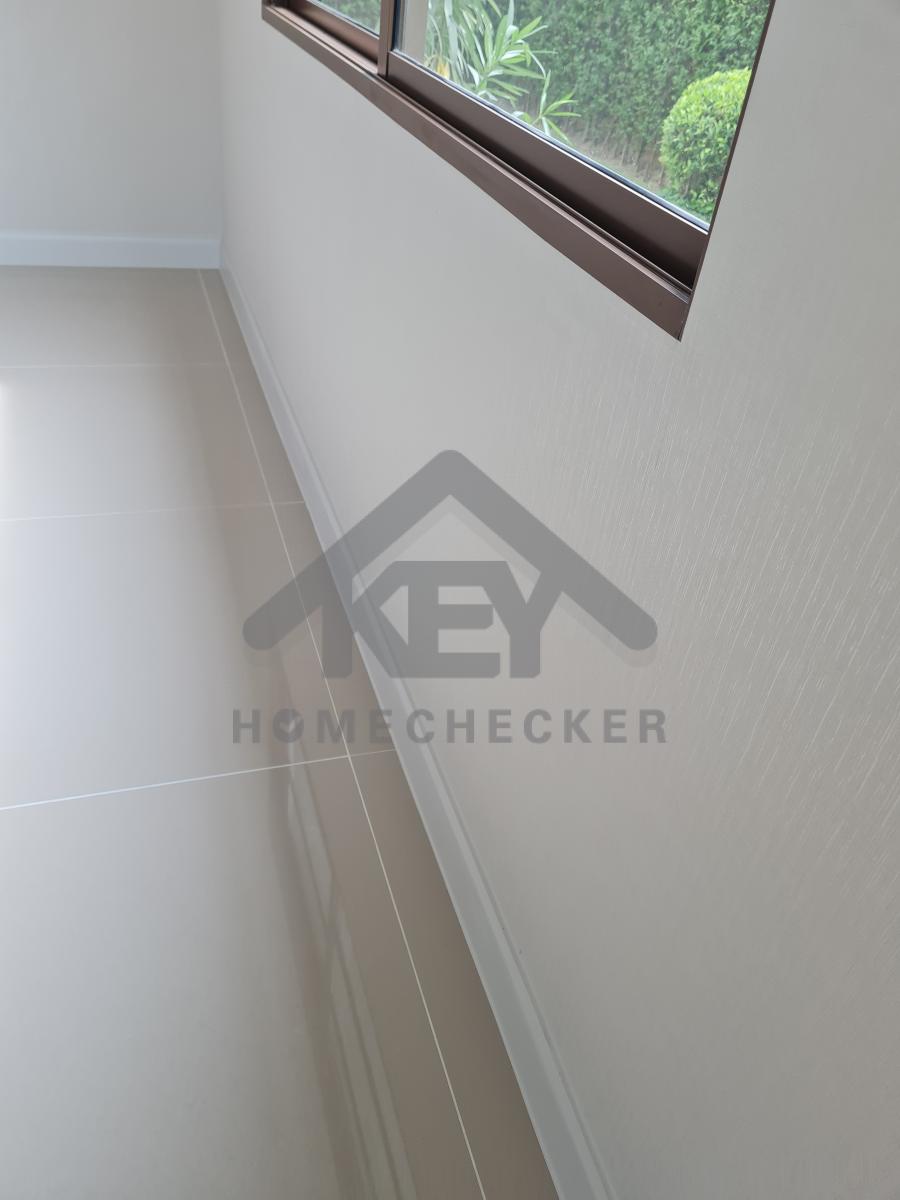

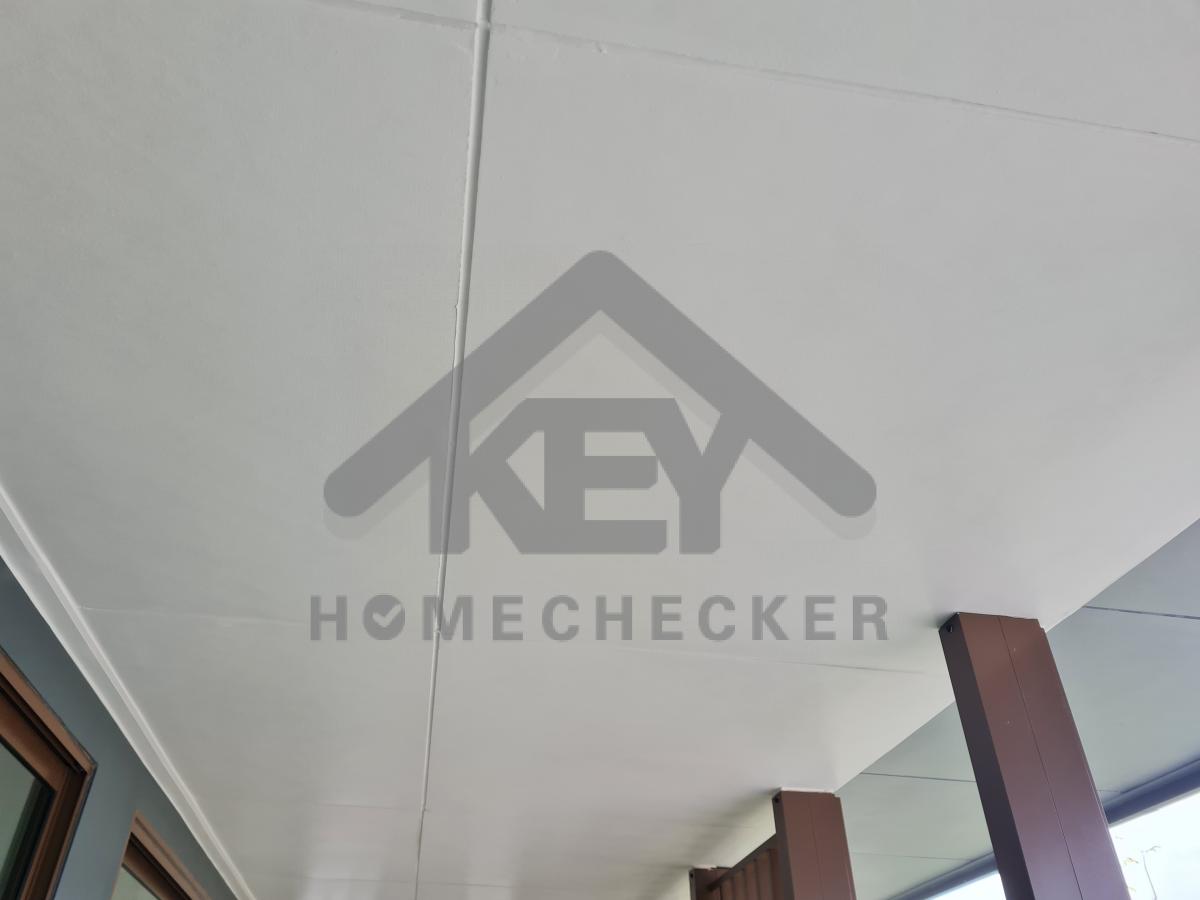

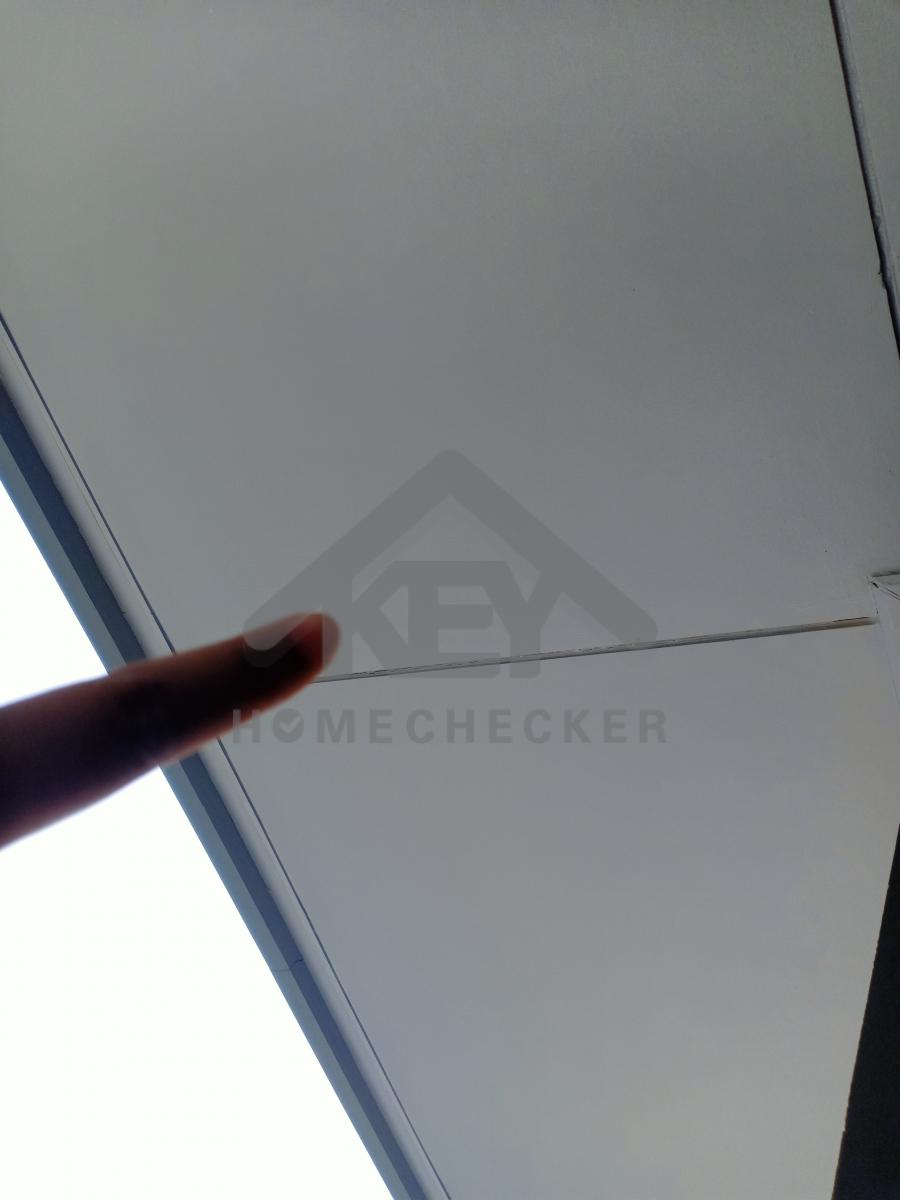

ฝ้าเพดาน

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

11. งานห้องนอนชั้น 2 (2)

งานห้องนอนชั้น 2 (2)

เช็ดทำความสะอาดบริเวณแผ่นวอลเปเปอร์เนื่องจากมีคราบสกปรกและรอยขีดข่วนตรวจเช็คพร้อมแก้ไขทั้งหมด

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไขบานประตูหรือเปลี่ยนบ้านใหม่เนื่องจากมีรอยแตกและยุบตัวของประตูบริเวณกร

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (2)

แผ่นไม้ลามิเนตบริเวณพื้นห้องนอนเดินย่ำแล้วเกิดการยกตัวแก้ไขให้เรียบร้อย

12. งานห้องนอนชั้น 2 (3)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีราวระเบียงบริเวณระเบียงหน้าห้องนอนใหญ่เนื่องจากสีหลุดลอกและมีรอยขีดข่วนตรวจสอบและแก้ไขใหม่ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

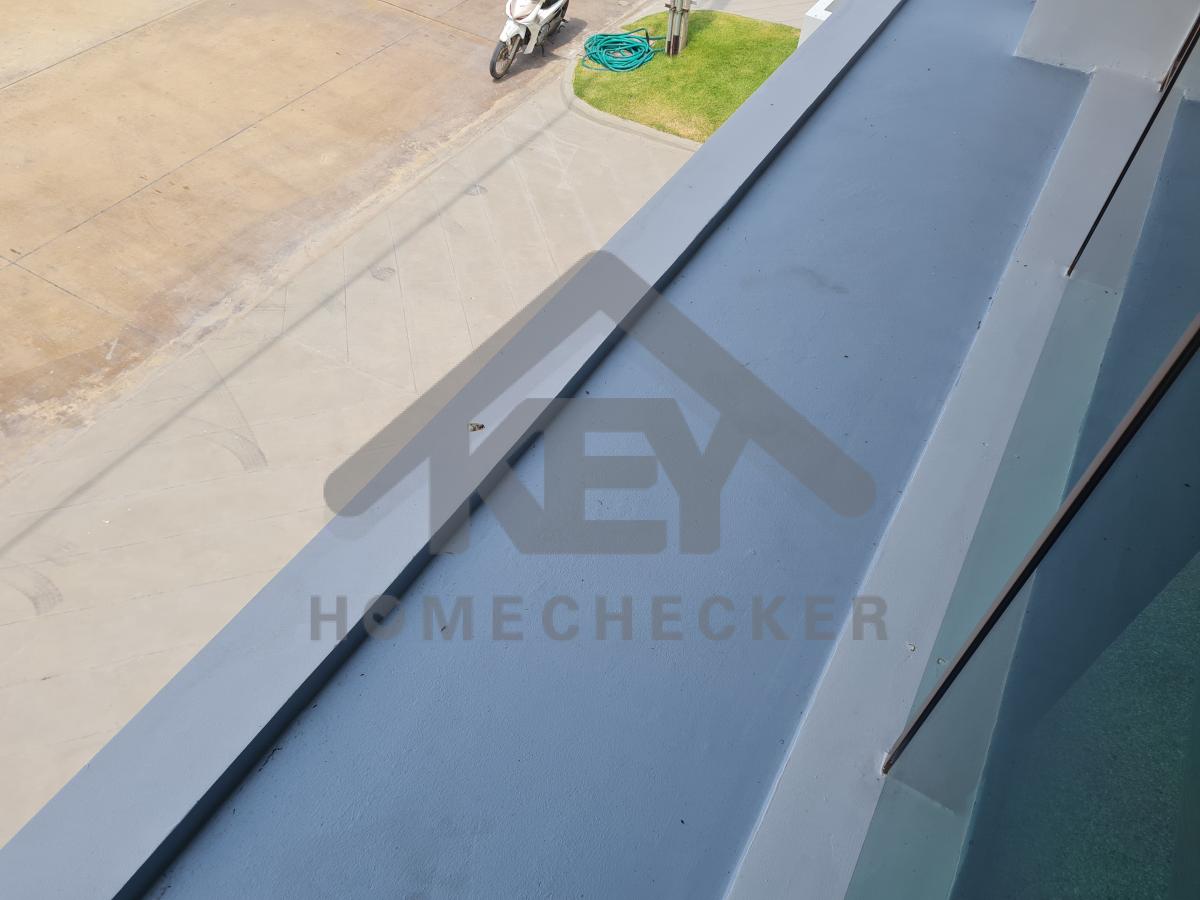

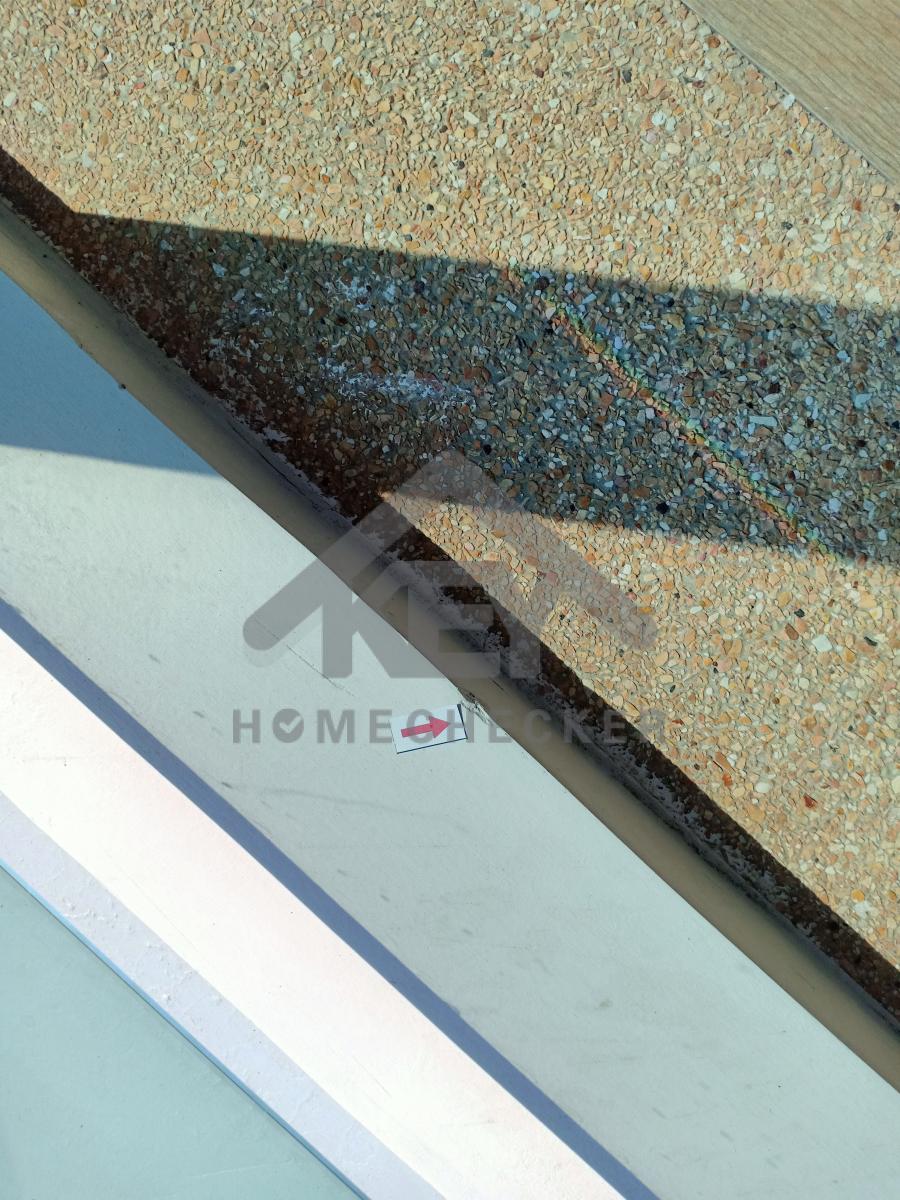

พื้นบริเวณระเบียงหน้าห้องนอนใหญ่มีรอยแตกรอยร้าวและสีหลุดลอกแก้ไขให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

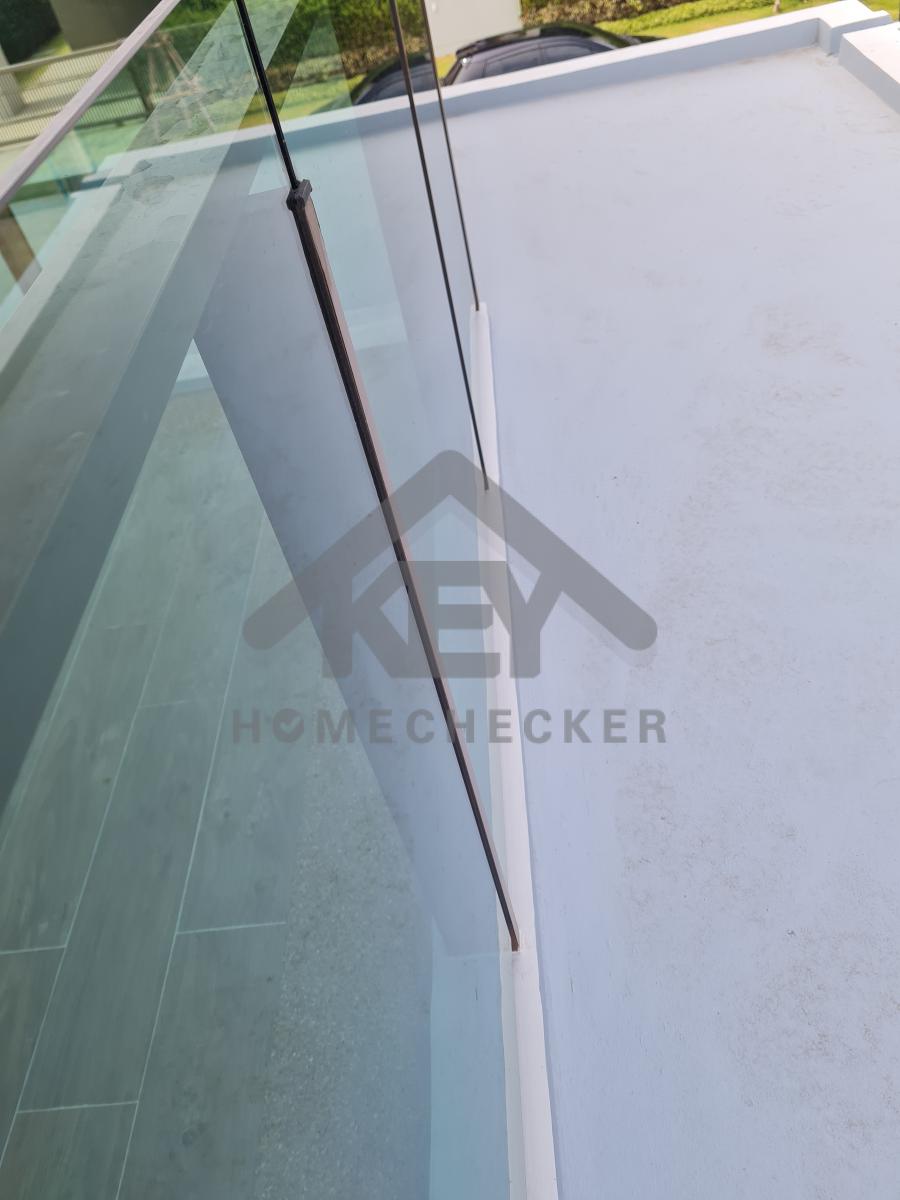

แก้ไขเก็บรอยแตกรอยร้าวบริเวณชานพักระเบียงหน้าบ้านตรวจสอบแก้ไขให้เรียบร้อยทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขรอยแตกรอยร้าวบริเวณฝ้าระเบียงหน้าบ้านให้เรียบร้อยตรวจเช็คแก้ไขใหม่ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

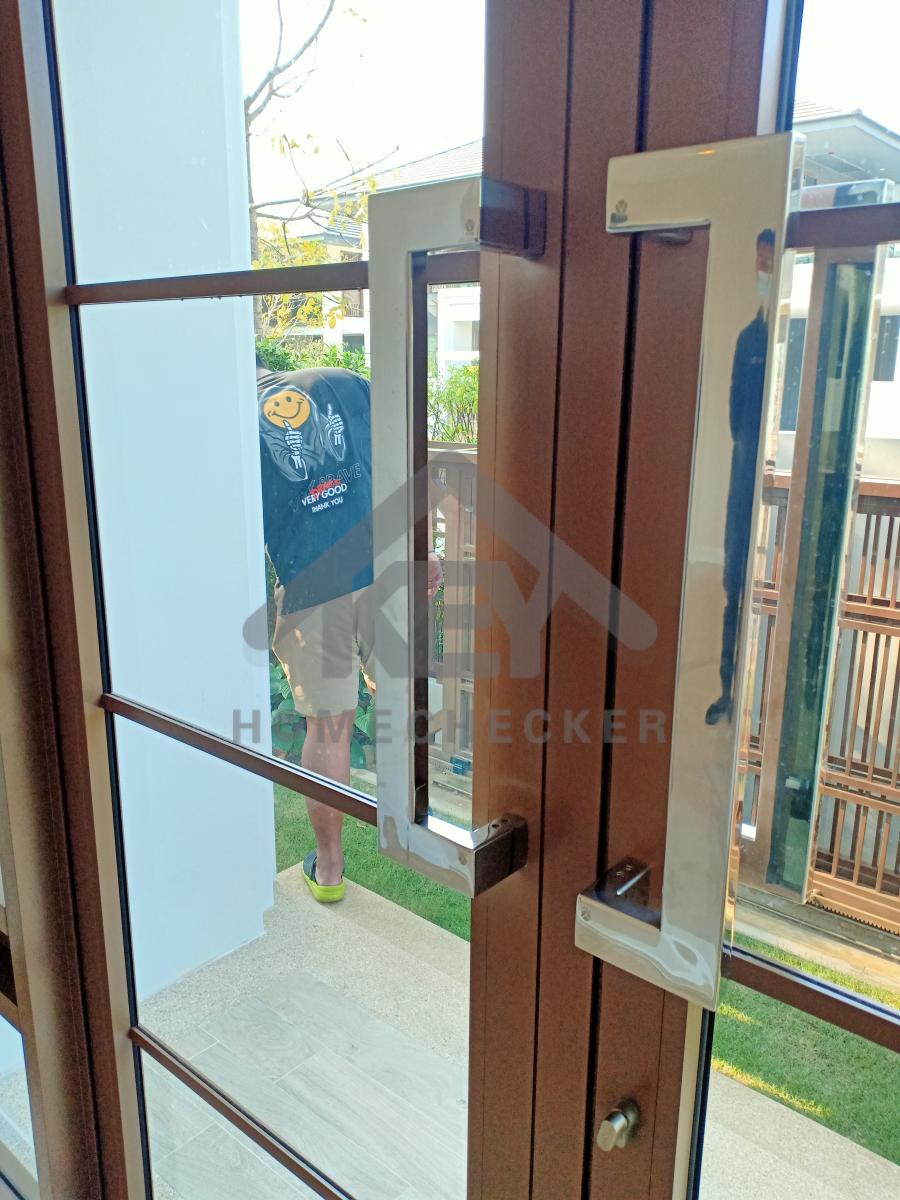

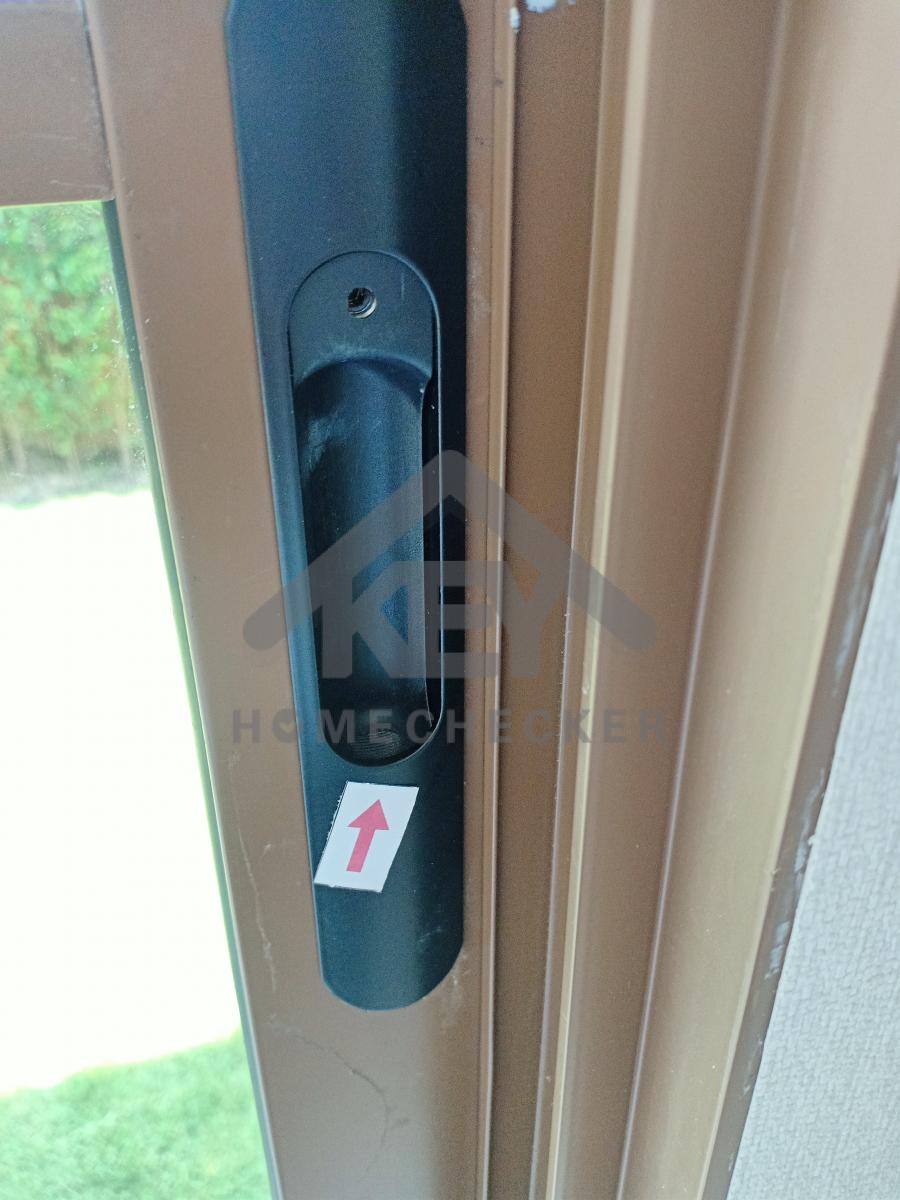

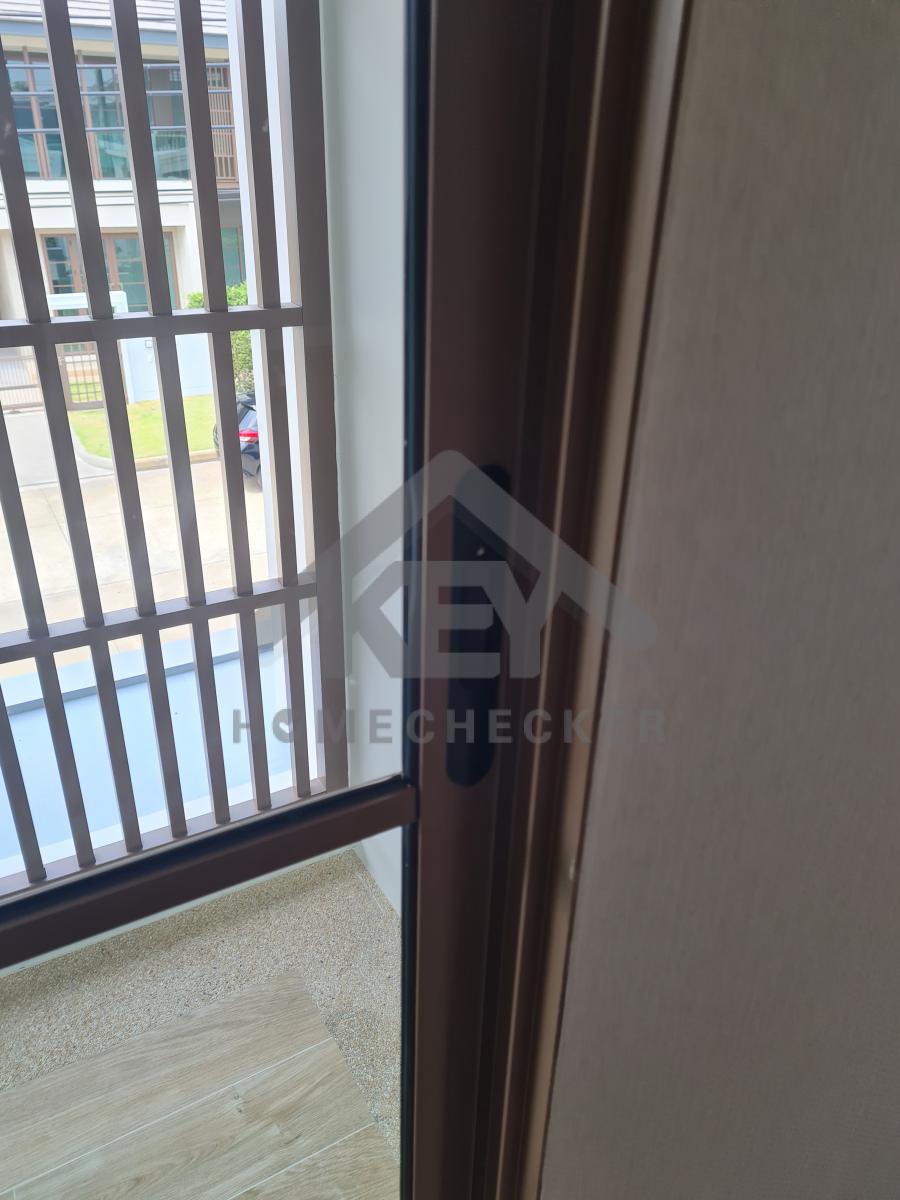

แก้ไขตัวล็อคประตูกระจกติดกับระเบียงหน้าบ้านเนื่องจากสปริงใช้งานไม่ได้แก้ไขให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

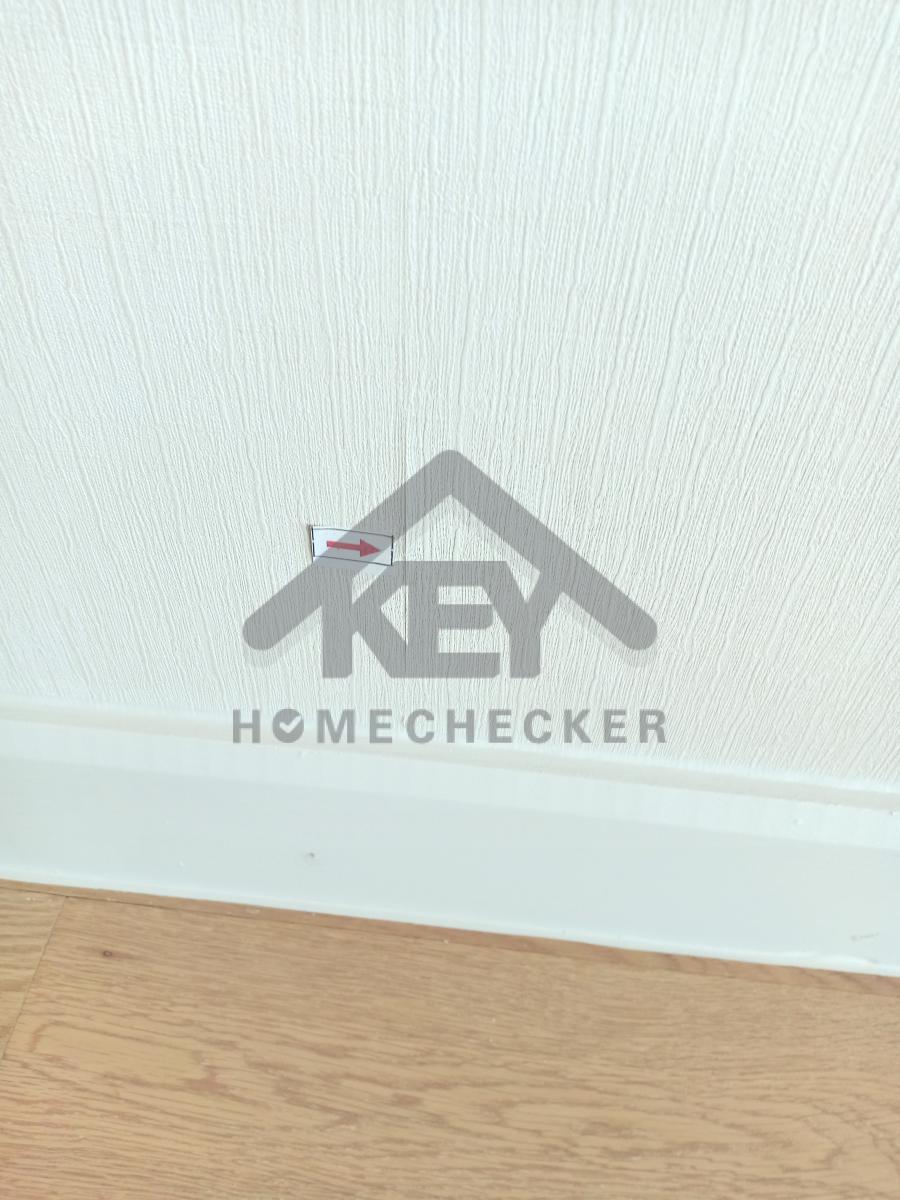

เก็บสีบริเวณสันบานประตู

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (3)

เก็บค่าทำความสะอาดบริเวณคาบเลอะwallpaperผนังห้องตรวจเช็คทั้งห้องพร้อมเก็บรายละเอียด

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

ทากาวและเก็บงานบริเวณรอยต่อระหว่างแผ่นวอลเปเปอร์ให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

ตรวจเช็คและแก้ไขแผ่นวอลเปเปอร์ผนังทั้งรอบห้องเนื่องจากตามมุมและขอบหน้าต่างประตูแผ่นวรนุชรอบแก้ไขให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขบัวพื้นเนื่องจากมีรอยแตกรอยร้าวบริเวณบัวพื้นและทาสีใหม่เนื่องจากสีไม่สม่ำเสมอตรวจเช็คใหม่ทั้งห้อง

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีบริเวณฝ้าและมุมผนังวอลเปเปอร์ให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (3)

แก้ไขเก็บสีบริเวณขอบเฟรมหน้าต่างเนื่องจากหลุดลอกแก้ไขให้เรียบร้อย

ก่อนแก้ไข

งานห้องนอนชั้น 2 (3)

แก้ไขรอยแตกรอยร้าวบริเวณกรอบเฟรมประตูทางออกระเบียงหน้าบ้านให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

แก้ไขตรวจรอยแตกรอยร้าวบริเวณฝ้านอกระเบียงและเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บทำความสะอาดบริเวณท่อระบายน้ำเนื่องจากมีเศษหินเศษปูน

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

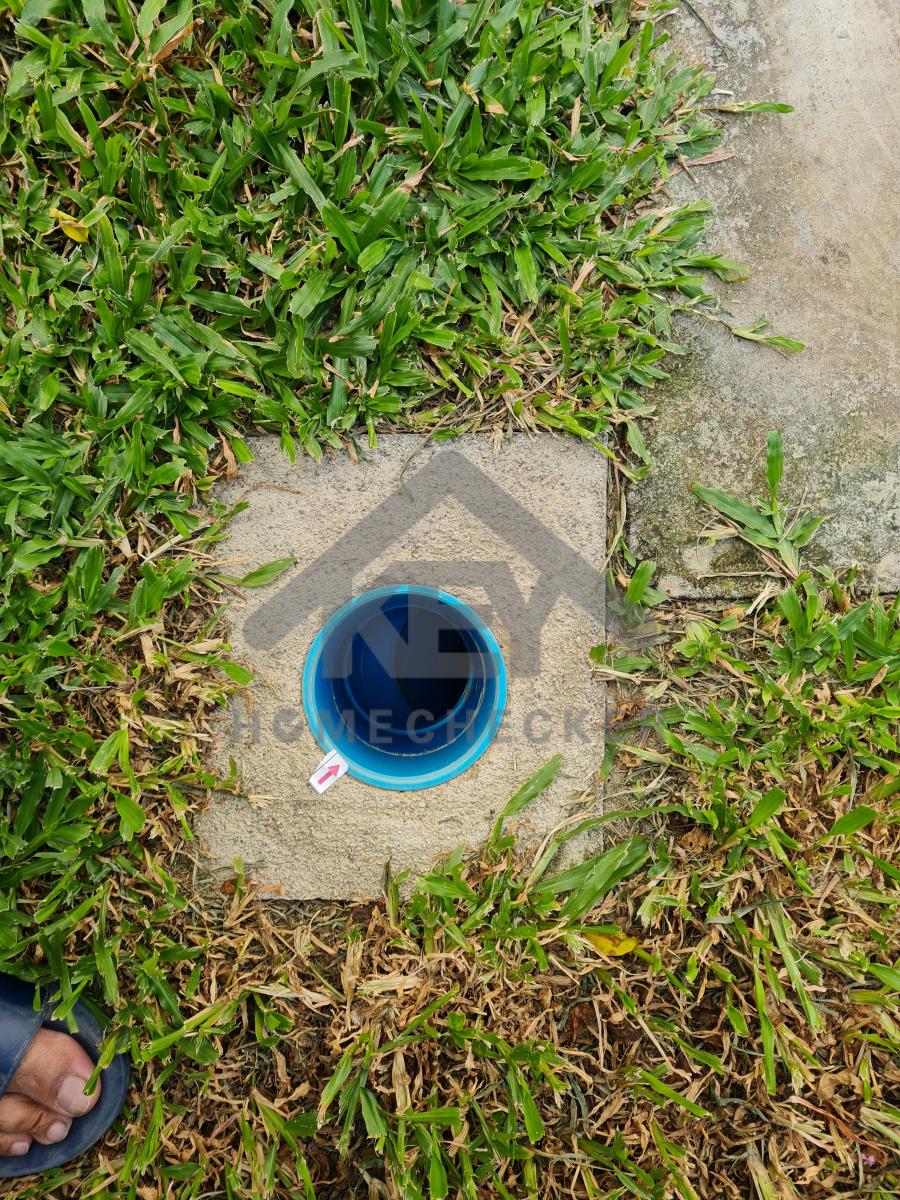

ติดตั้งฝาท่อระบายน้ำบริเวณระเบียงด้านข้างให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

ทาสีบริเวณข้างบ้านเนื่องจากสีไม่สม่ำเสมอแก้ไขให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

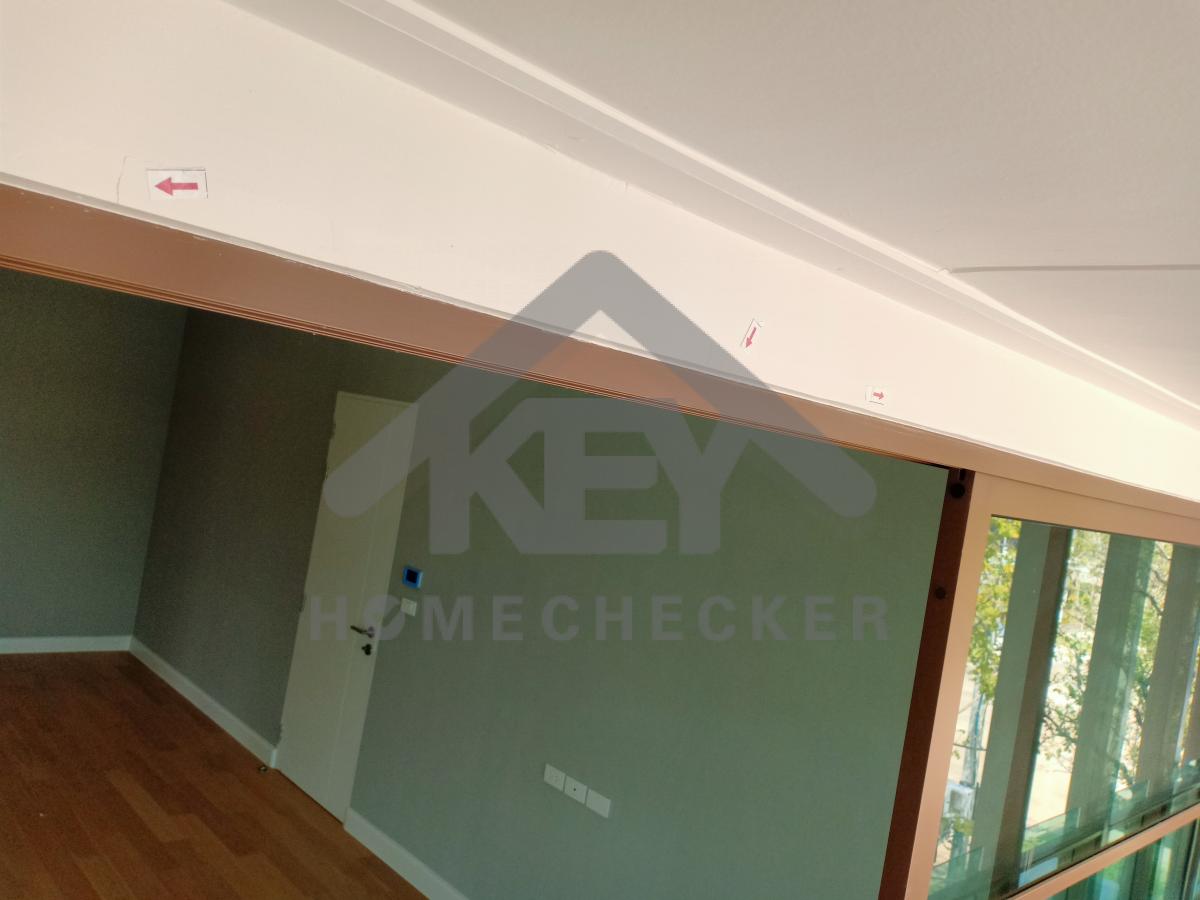

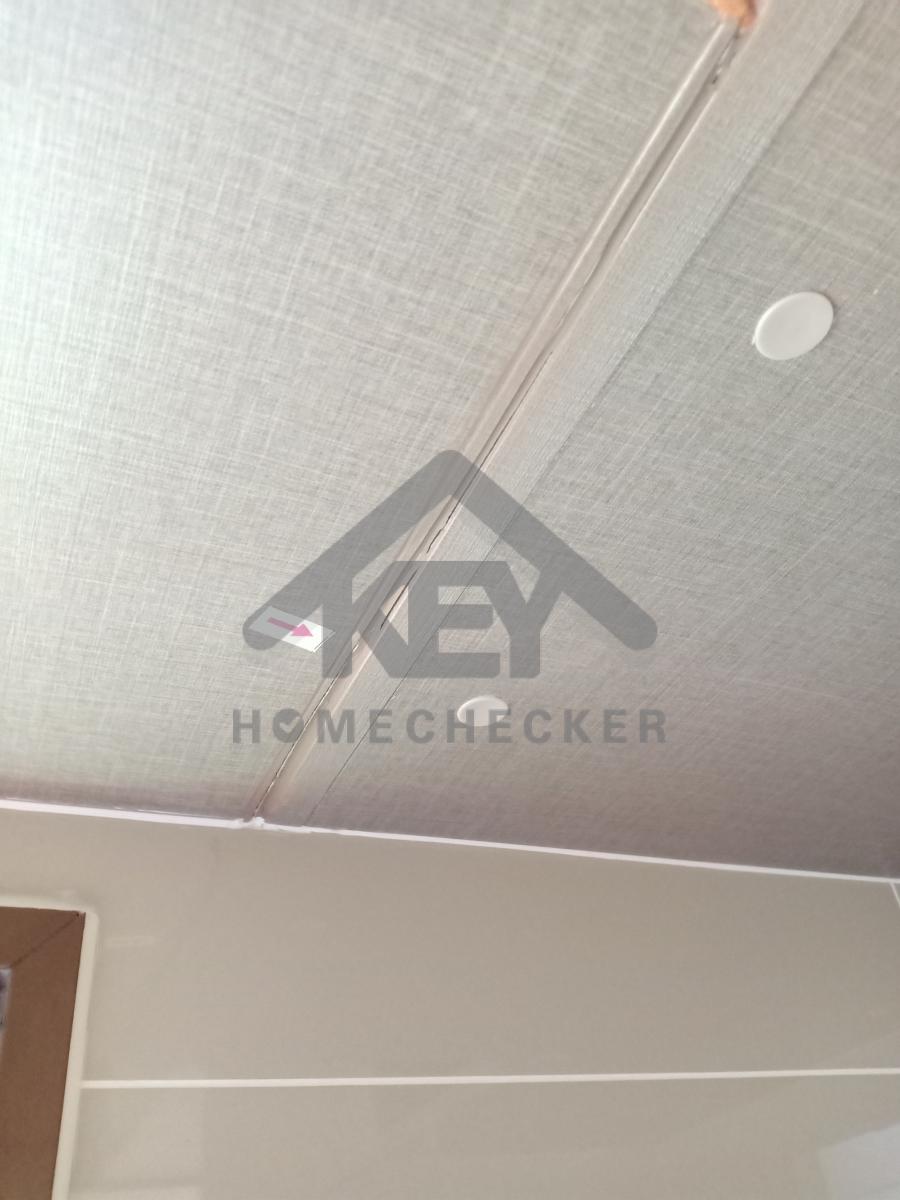

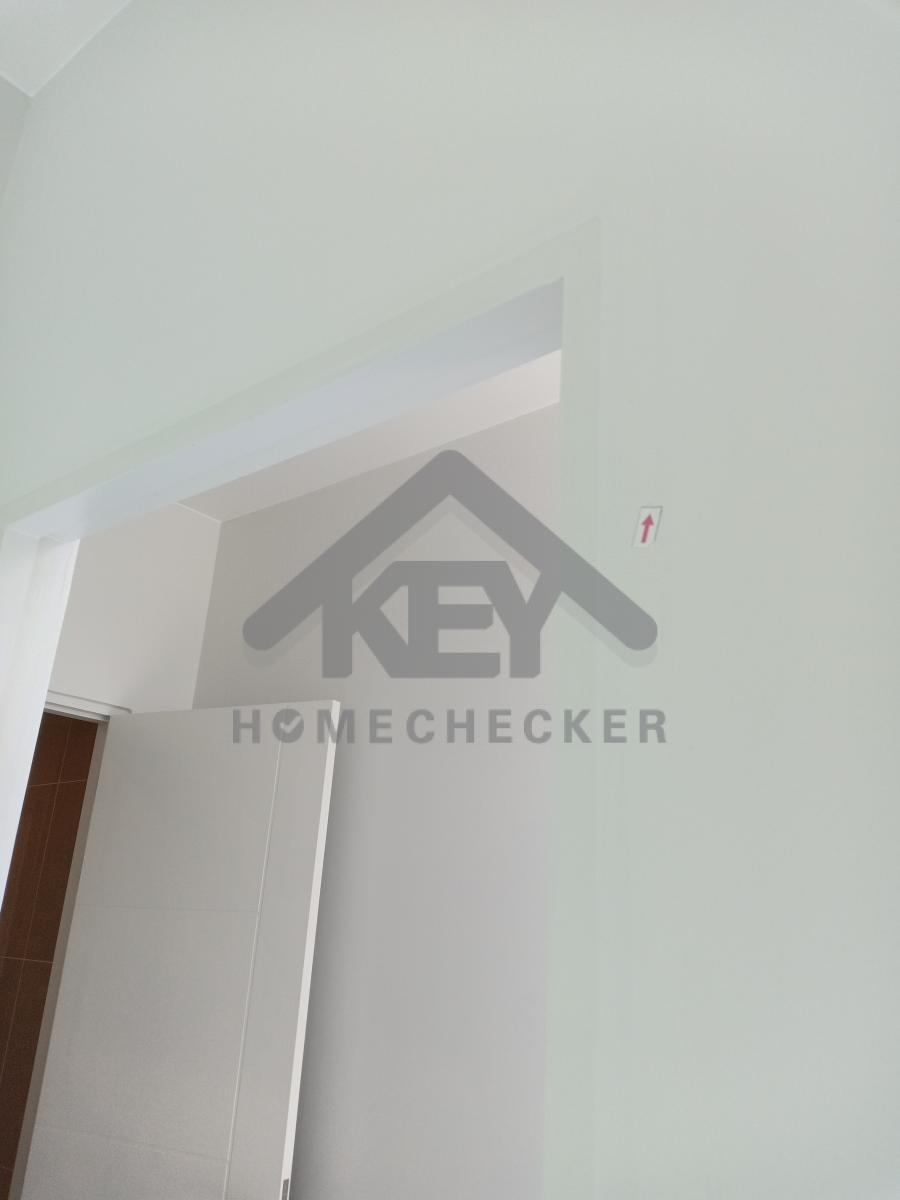

แก้ไขเก็บรอยแตกรอยร้าวบริเวณฝ้าตรวจเช็คใหม่ทั้งหมดพร้อมเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

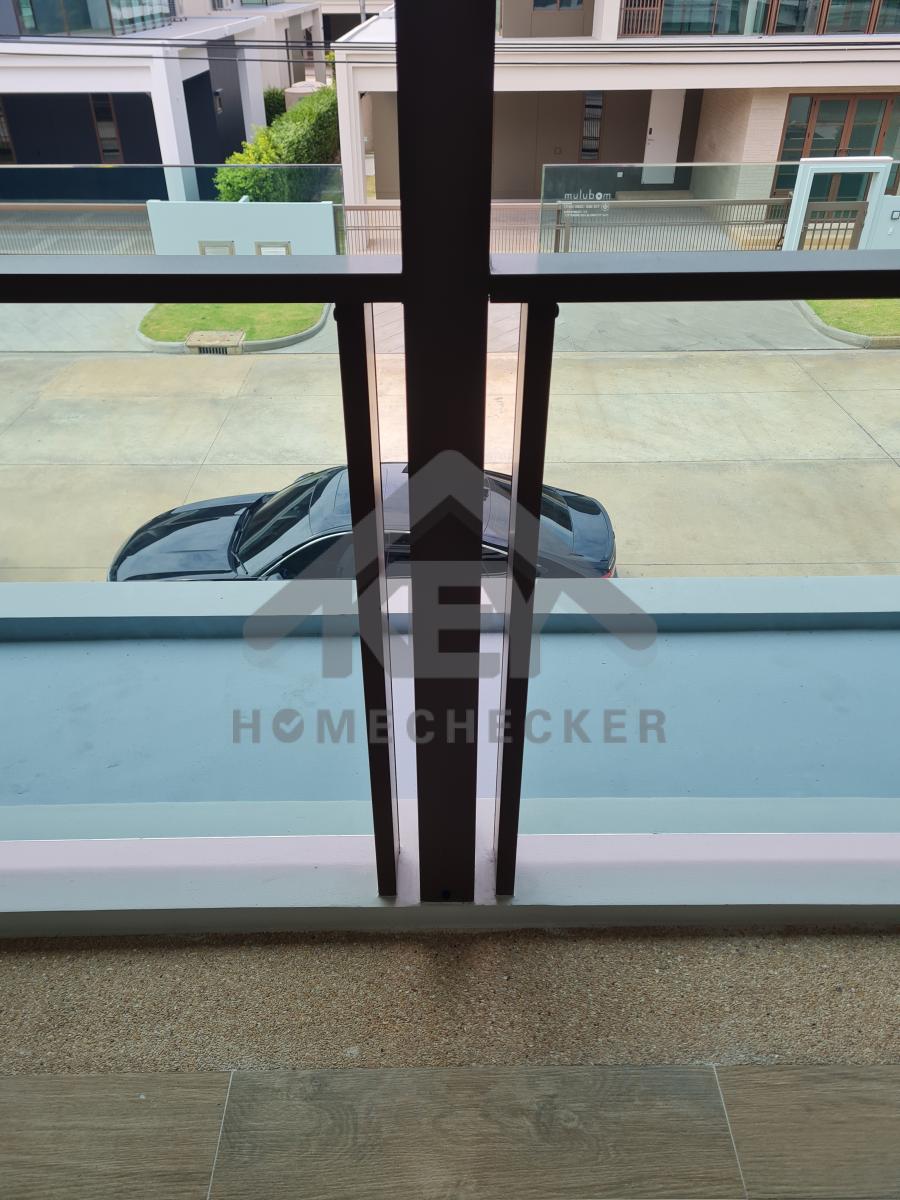

แก้ไขรอยร้าวและรอยบิ่นบริเวณคานระเบียงกระจกข้างบ้าน

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

งานพื้นชานพักบริเวณข้างบ้านตรวจเช็ครอยแตกรอยร้าวบริเวณด้านข้างแก้ไขและเก็บสีให้เรียบร้อยใหม่ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

ทำความสะอาดบริเวณพื้นไม้ลามิเนตและคราบสีที่เลอะบริเวณพื้นให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

13. งานห้องน้ำชั้น 2 (1)

งานห้องน้ำชั้น 2 (1)

ใส่ฝาครอบสำหรับเครื่องทำน้ำร้อนให้เรียบร้อย

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

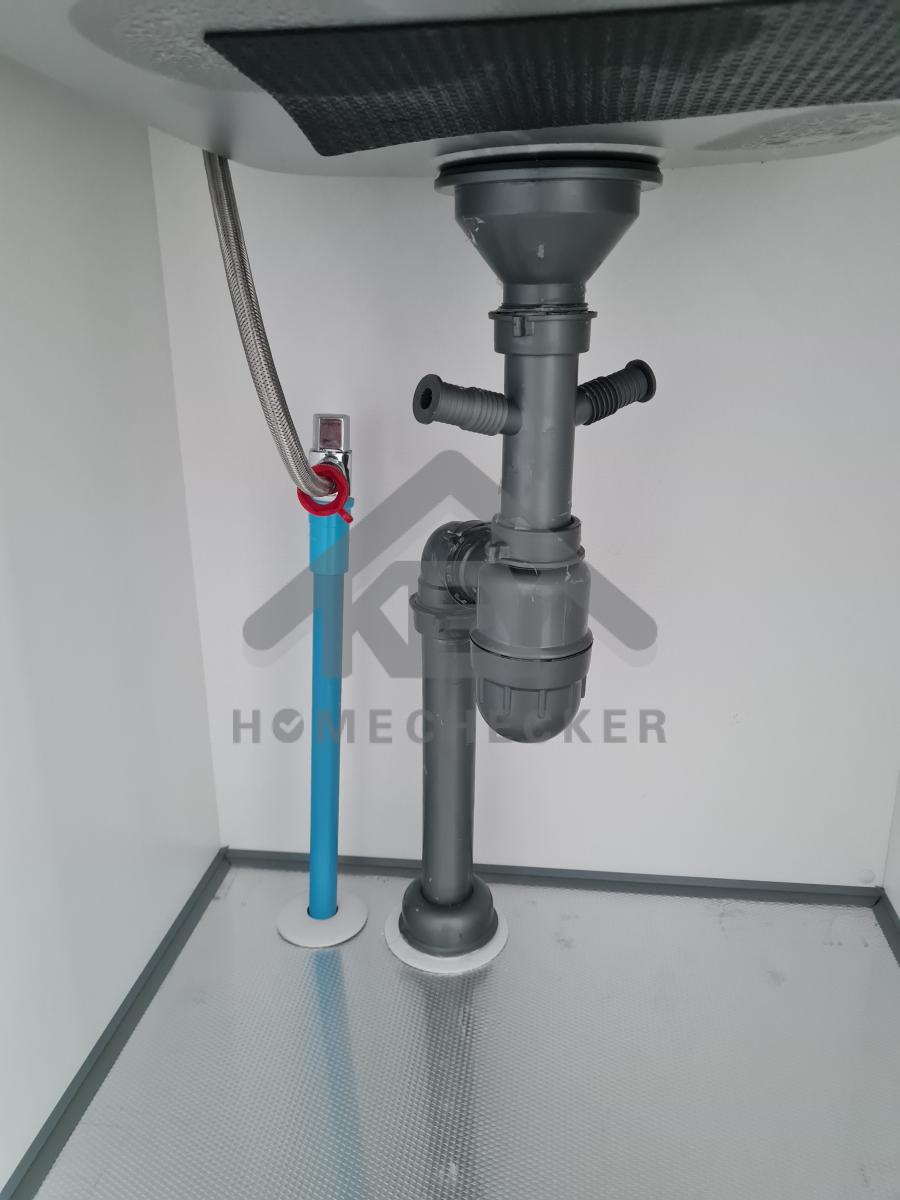

ตรวจสอบพร้อมแก้ไขก้านฉีดชำระบริเวณสุขภัณฑ์ เนื่องจากไม่สามารถใช้งานได้

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

ติดตั้งฝาครอบลูกถ้วยบริเวณท่อเดรนให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

ทำความสะอาดคราบกาวบริเวณกระเบื้องอ่างอาบน้ำ

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

14. งานห้องน้ำชั้น 2 (2)

งานห้องน้ำชั้น 2 (2)

ทำความสะอาดภายในตู้อ่างซิงค์ให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

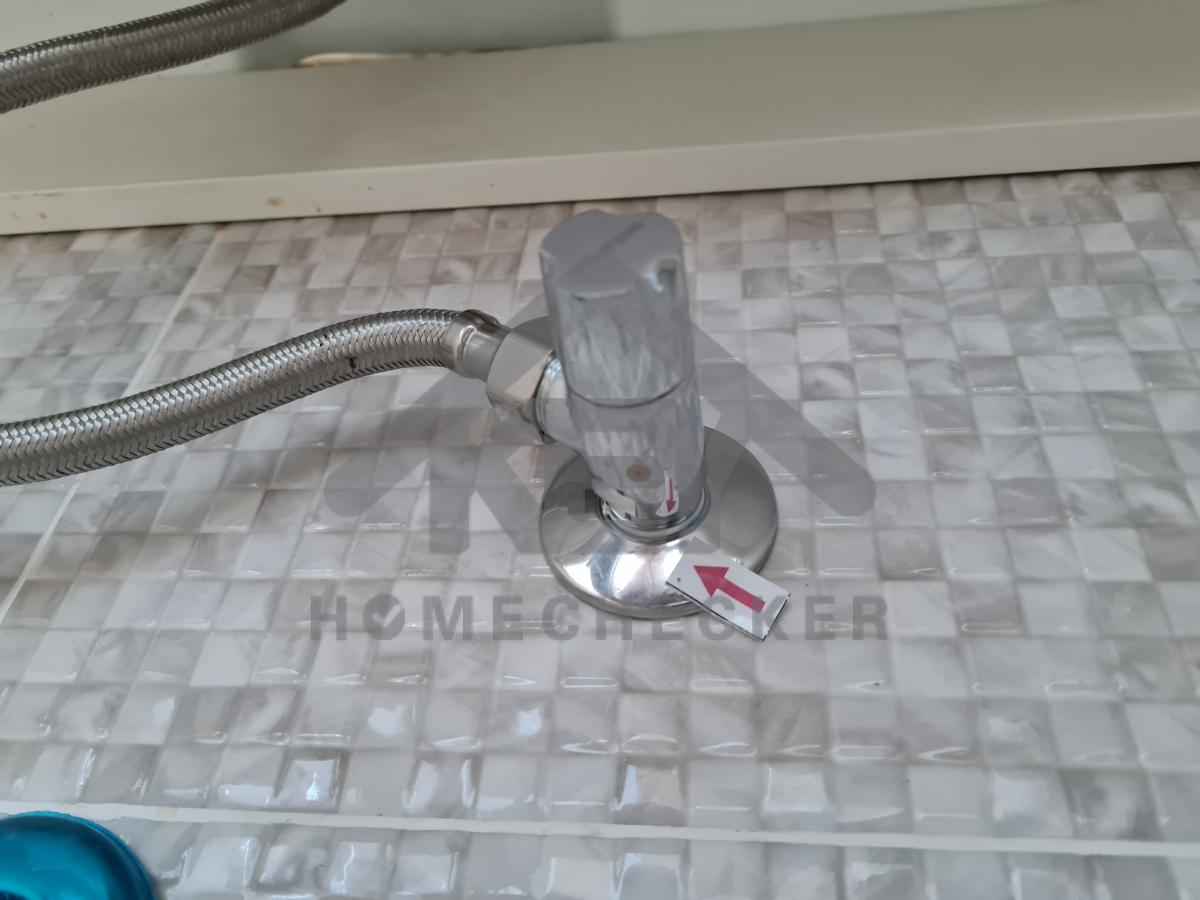

ตรวจสอบวาล์วก๊อกน้ำอ่างล้างหน้าพบคราบสนิมและรอยหยดน้ำ

งานห้องน้ำชั้น 2 (2)

ทำความสะอาดคราบกาว บริเวณชั้นวางของ

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

ติดตั้งลูกถ้วยฝาครอบ ผ้าเบรคระบายน้ำให้เรียบร้อยในส่วนเปียก

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

ติดตั้งฝาครอบ ลูกถ้วยท่อเดรนระบายน้ำ ให้เรียบร้อยบริเวณส่วนแห้ง

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

ตรวจสอบสวิตซ์คุมไฟ เนื่องจากไม่ทราบระบบการทำงาน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

15. งานห้องน้ำชั้น 2 (3)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (3)

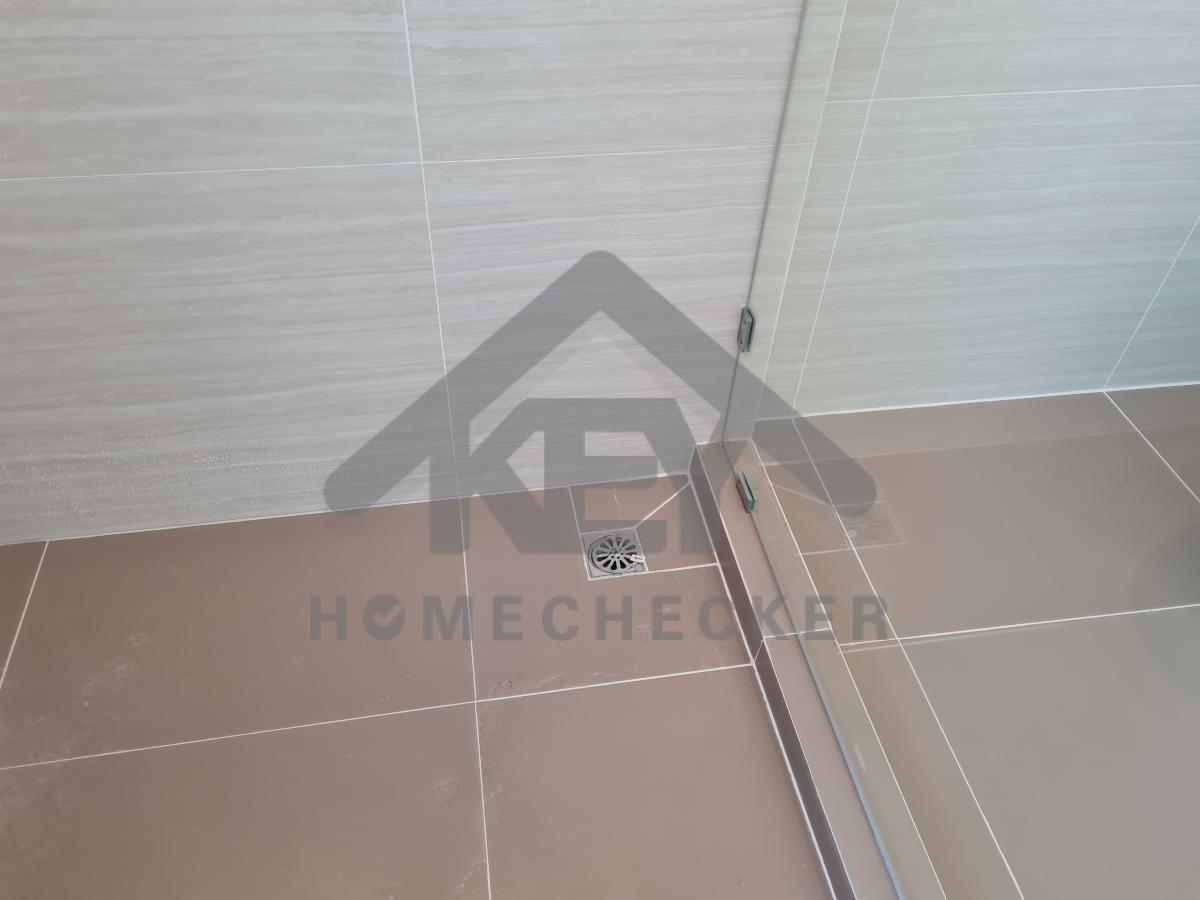

ติดตั้งฝาครอบลูกถ้วยท่อเดรนให้เรียบร้อยในส่วนเปียก

หลังแก้ไข
งานห้องน้ำชั้น 2 (3)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (3)

ติดตั้งฝาครอบลูกถ้วยให้เรียบร้อยในส่วนแห้ง

หลังแก้ไข
งานห้องน้ำชั้น 2 (3)

งานเรียบร้อยดี

16. งานบันไดชั้น 2

ก่อนแก้ไข
งานบันไดชั้น 2

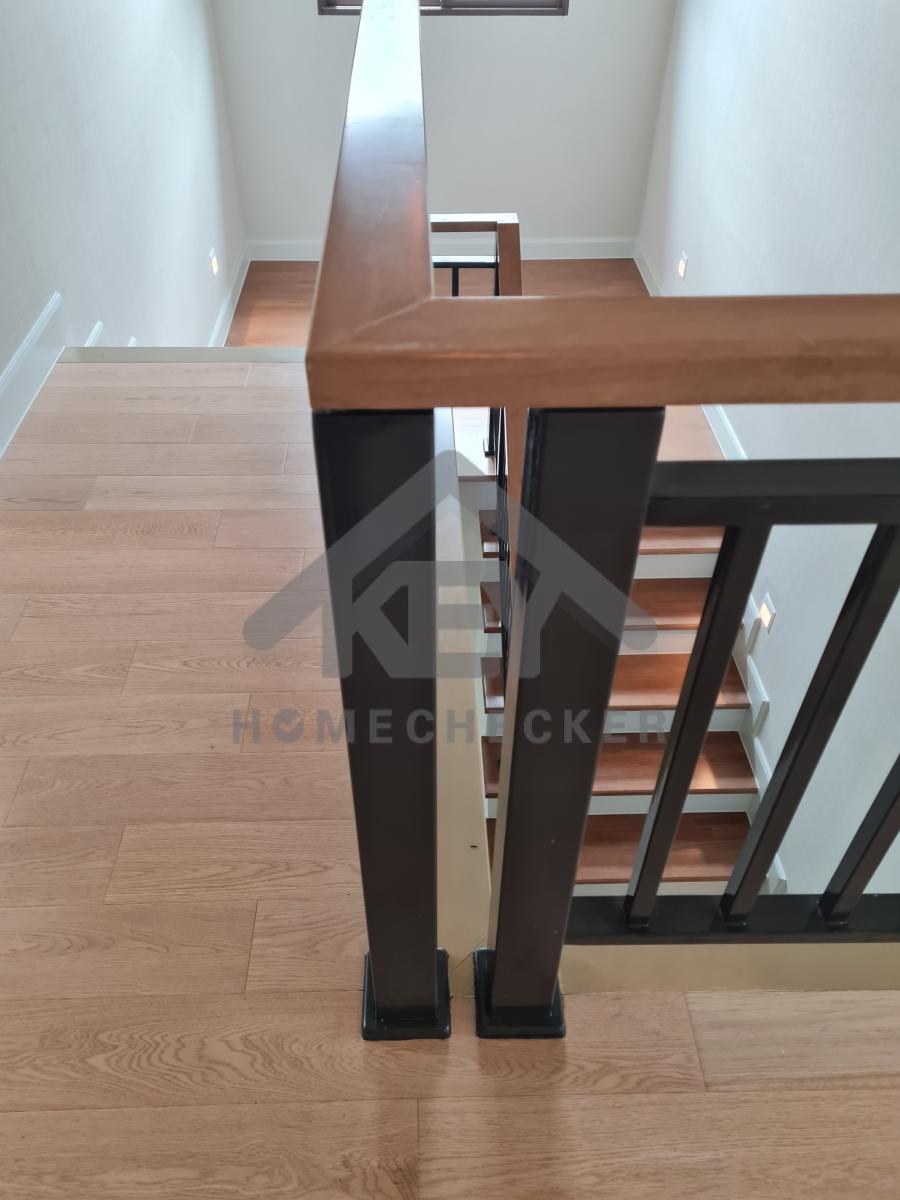

ภาษีบริเวณลูกตั้งและเก็บสีและบริเวณพื้นบันไดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

ทำความสะอาดคราบและบริเวณแผ่นวอลเปเปอร์และรอยต่อระหว่างแผ่นให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

ตั้งศักราชกันกระแทกให้เรียบร้อยบริเวณหน้าต่างโถงบันได

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

แก้ไขงานวอลเปเปอร์บริเวณมุมผนังติดกับฝ้าเพดานให้เรียบร้อยเนื่องจากหลุดลอก

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

งานบันไดชั้น 2

เก็บสีบริเวณสันคิวให้เรียบร้อยเนื่องจากสีไม่เหมือนกัน

งานบันไดชั้น 2

เก็บสีบริเวณราวบันไดเหล็กเนื่องจากบางจุดสีหลุดลอกตรวจเช็คใหม่

งานบันไดชั้น 2

แก้ไขผนังพร้อมติดตั้งวอลเปเปอร์ให้เรียบร้อย

ตรวจทั้งหมด 112 รายการ
ผ่าน 81 รายการ
ที่ต้องแก้ไข 31 รายการ
