Passorn Chaengwattana-Chaiyaphruek (ตรวจครั้งที่ 2)

Social Share
69 views | 3 ปีที่แล้ว

Passorn Chaengwattana-Chaiyaphruek  (ตรวจครั้งที่ 2)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: Passorn Chaengwattana-Chaiyaphruek 57/184
รายงาน: Passorn Chaengwattana-Chaiyaphruek 57/184 (ตรวจครั้งที่ 2)
วันที่เข้าตรวจ: 7 ก.พ. 2021

ผังบ้านหรือคอนโด

1. งานประปา ปั้ม และสุขาภิบาล

งานประปา ปั้ม และสุขาภิบาล

ติดตั้งมิเตอร์น้ำให้เรียบร้อย

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

เก็บทำความสะอาดถังขยะ ให้เรียบร้อย

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ทาสีบริเวณผนังหน้าบ้านใหม่ทั้งหมดพร้อมตรวจสอบรอยแตกรอยร้าว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ทาสีบริเวณผนังด้านซายใหม่ทั้งหมดพร้อมตรวจสอบรอยแตกรอยร้าว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

ก่อนแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

ทาสีบริเวณผนังด้านหลังใหม่ทั้งหมดพร้อมตรวจสอบรอยแตกรอยร้าว

หลังแก้ไข
งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานเรียบร้อยดี

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานรั้วหน้าบ้านตรวจสอบทำความสะอาดและเก็บสีบางจุดที่เป็นสนิม

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

งานประตูรั้วหน้าบ้านเก็บสีบางจุดที่เป็นสนิมให้เรียบร้อยพร้อมทำความสะอาด

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไขมุมเสารอยบิ่น

3. งานตรวจสอบหลังคา

งานตรวจสอบหลังคา

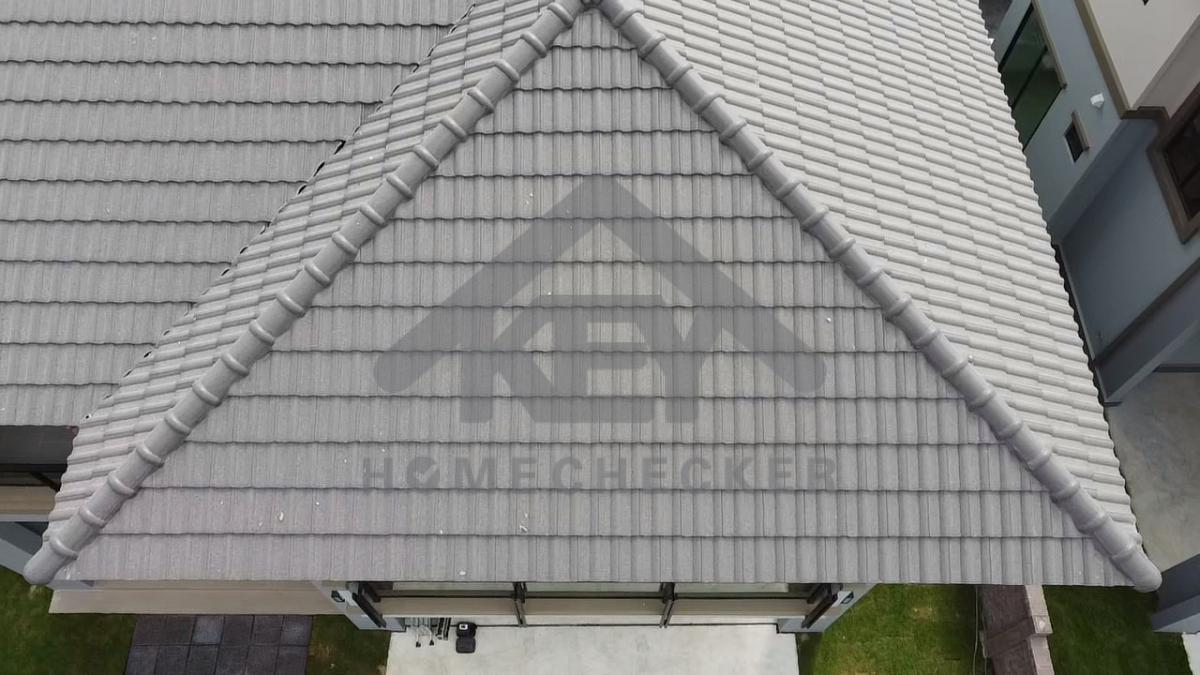

ทำความสะอาดกระเบื่องหลังคาเนื่องจากพบเศษปูนเป็นก้อนบรืเวณกระเบื้องผืน

4. งานไฟฟ้าและระบบความปลอดภัย

ก่อนแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

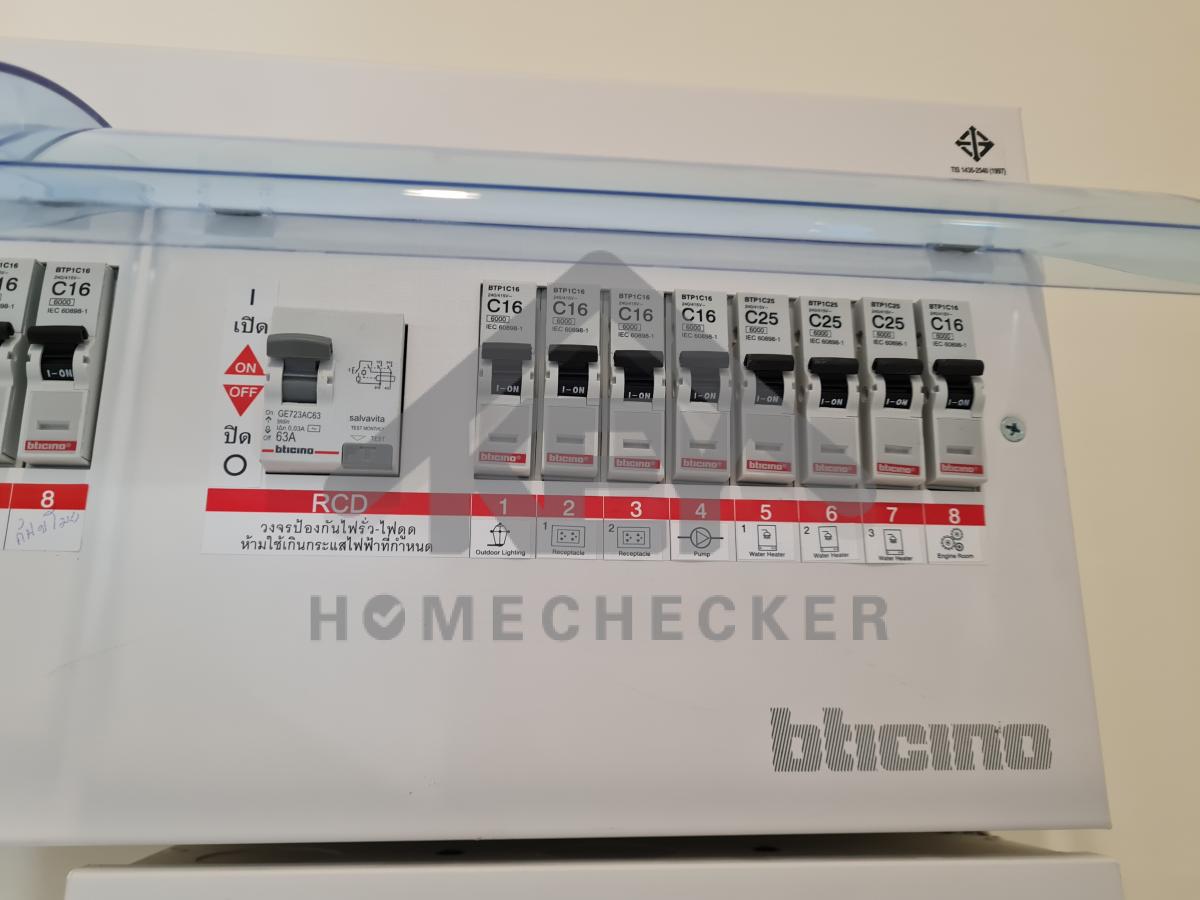

ตรวจเช็คระบบไฟตู้ที่ 2 โดยไล่เช็คตามลูกเซอร์กิสเนื่องจากระบบไฟ Breaker trip

หลังแก้ไข
งานไฟฟ้าและระบบความปลอดภัย

งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ติดตั้งมิเตอร์ไฟให้เรียบร้อย

5. งานห้องโถง ห้องนั่งเล่น

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขเก็บความเรียบร้อยบริเวณบัวพื้นและภาษีบัวพื้นใหม่ทั้งหมด

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บร่องยาแนวบริเวณกระเบื้องและรอยต่อระหว่างรางกระจกให้เต็มร่อง

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บบัวหน้าต่างให้เรียบร้อยเนื่องจากมีรอยร้าว

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขเก็บร่องผังบริเวณยางกระจกให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขเก็บบัวหน้าต่างบริเวณหลังบ้านให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

เก็บสีบริเวณขอบหน้าต่างและหัวสกรูน๊อตเนื่องจากสีไม่สม่ำเสมอและสีหลุดลอก

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องโถง ห้องนั่งเล่น

แก้ไขเก็บยาแนวบริเวณรางกระจกประตูหน้าบ้านให้เรียบร้อย

หลังแก้ไข
งานห้องโถง ห้องนั่งเล่น

งานเรียบร้อยดี

6. งานห้องครัวชั้น 1

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไขผนังห้องครัวให้เรียบร้อยเนื่องจากมีรอยร้าว

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

เก็บสีบริเวณขอบวงกบประตูทางออกห้องครัวให้เรียบร้อย

ก่อนแก้ไข
งานห้องครัวชั้น 1

เก็บซิลิโคนบริเวณตีนประตูทางออกห้องครัวให้เรียบร้อย

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

งานห้องครัวชั้น 1

เก็บสีบริเวณขอบหน้าต่างให้เรียบร้อยทั้ง 2 บาน

ก่อนแก้ไข
งานห้องครัวชั้น 1

แก้ไขบัวพื้นใหม่เก็บโต๊ะทาสีใหม่ทั้งห้อง

หลังแก้ไข
งานห้องครัวชั้น 1

งานเรียบร้อยดี

7. งานห้องนอนชั้น 1 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขเก็บสีบัวพื้นห้องนอน 1 ใหม่ทั้งห้องเนื่องจากบางจุดสีไม่สม่ำเสมอและมีรอยยุบตัว

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

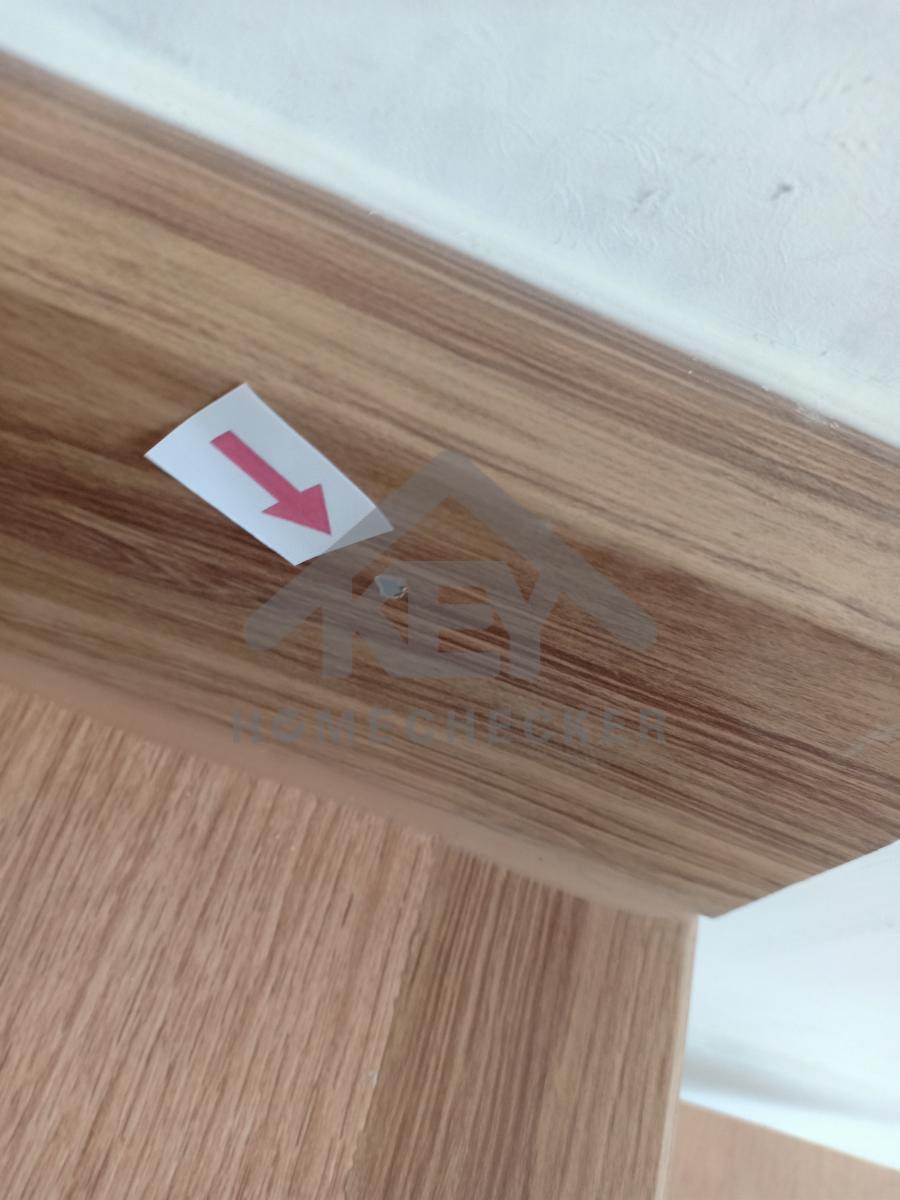

กระเบื้องมีรอยขีดข่วนแก้ไขให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขปรับรางกระจกใหม่เนื่องจากเวลาเลื่อนแล้วฝืด

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

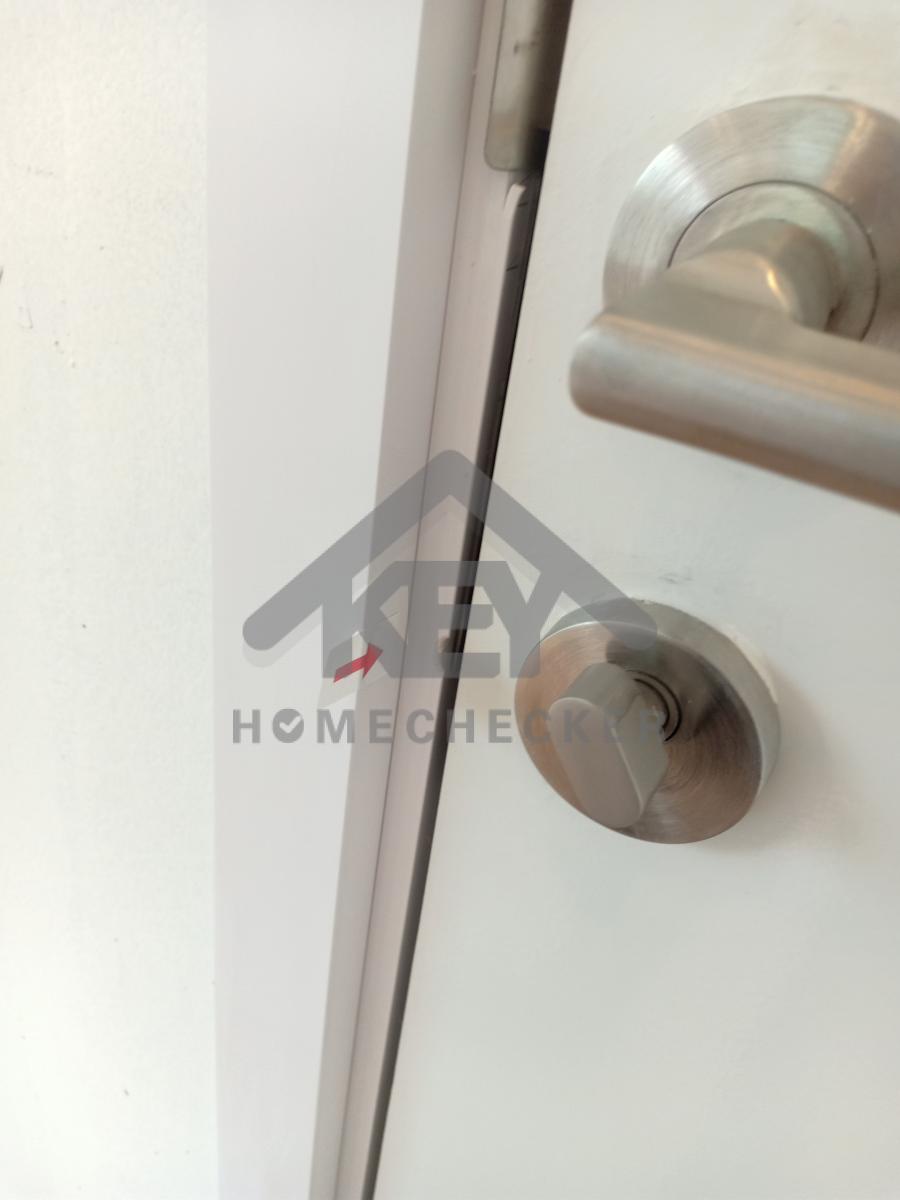

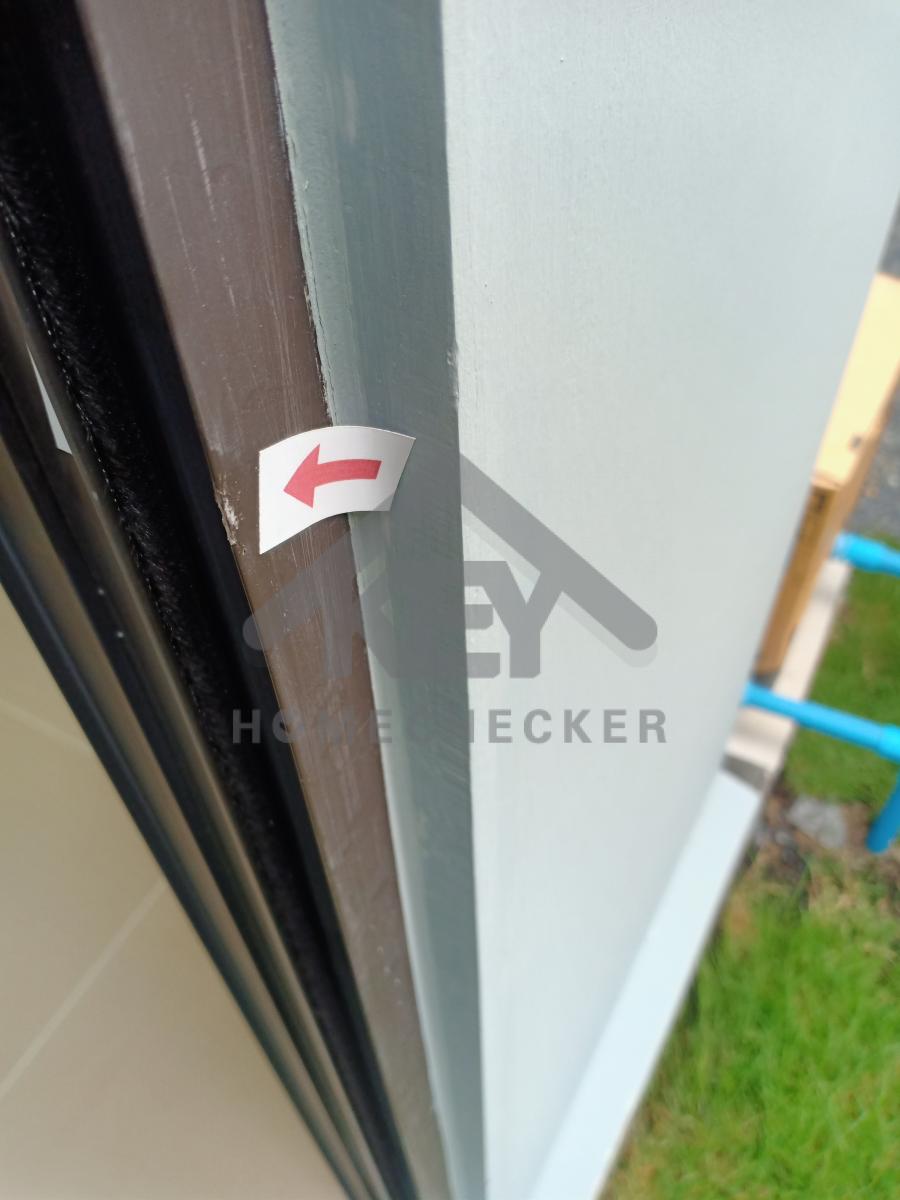

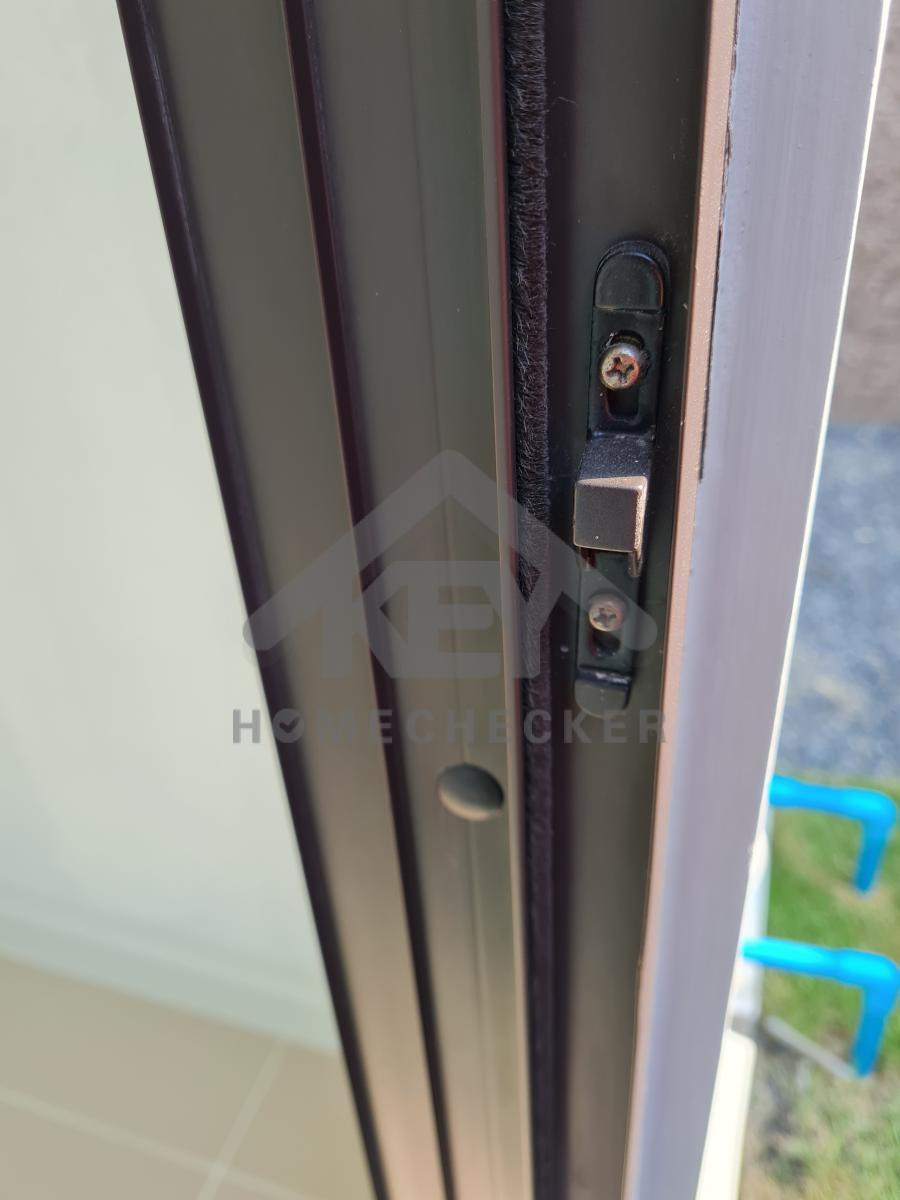

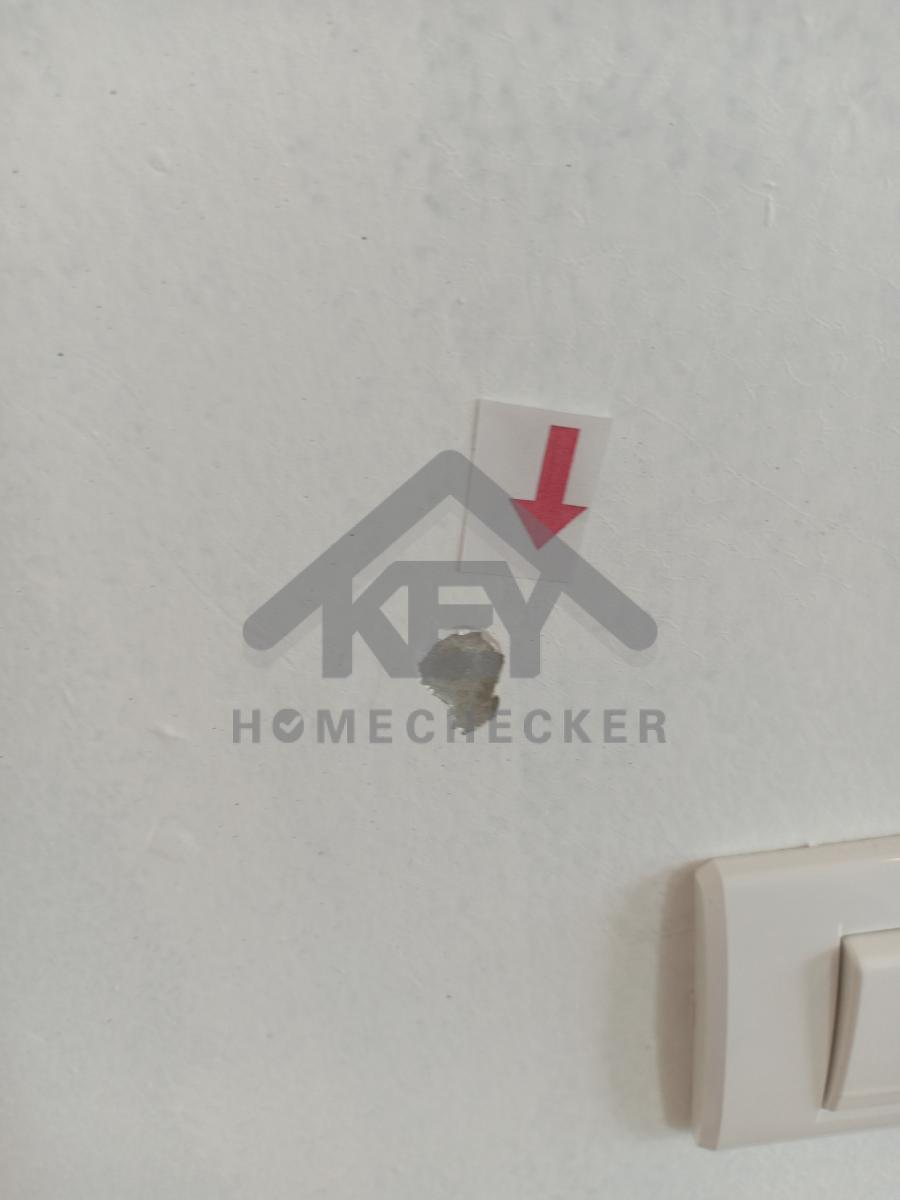

เปลี่ยนจุกยางบริเวณวงกบประตูทางออกให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขขอบวงกบประตูบิ่นเปลี่ยนอันใหม่

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

เก็บยาแนวบริเวณแผ่นกระเบื้องและรางประตูให้เต็มร่อง

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขบัวประตูเนื่องจากมีรอยร้าว

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

งานห้องนอนชั้น 1 (1)

ผนังมีรอยร้าวแก้ไขให้เรียบร้อยและบางจุดผนังมีรอยขีดข่วน

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขเก็บร่องบริเวณบานประตูให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 1 (1)

แก้ไขเปลี่ยนวงกบประตูเนื่องจากมีรอยบิ่น

หลังแก้ไข
งานห้องนอนชั้น 1 (1)

งานเรียบร้อยดี

งานห้องนอนชั้น 1 (1)

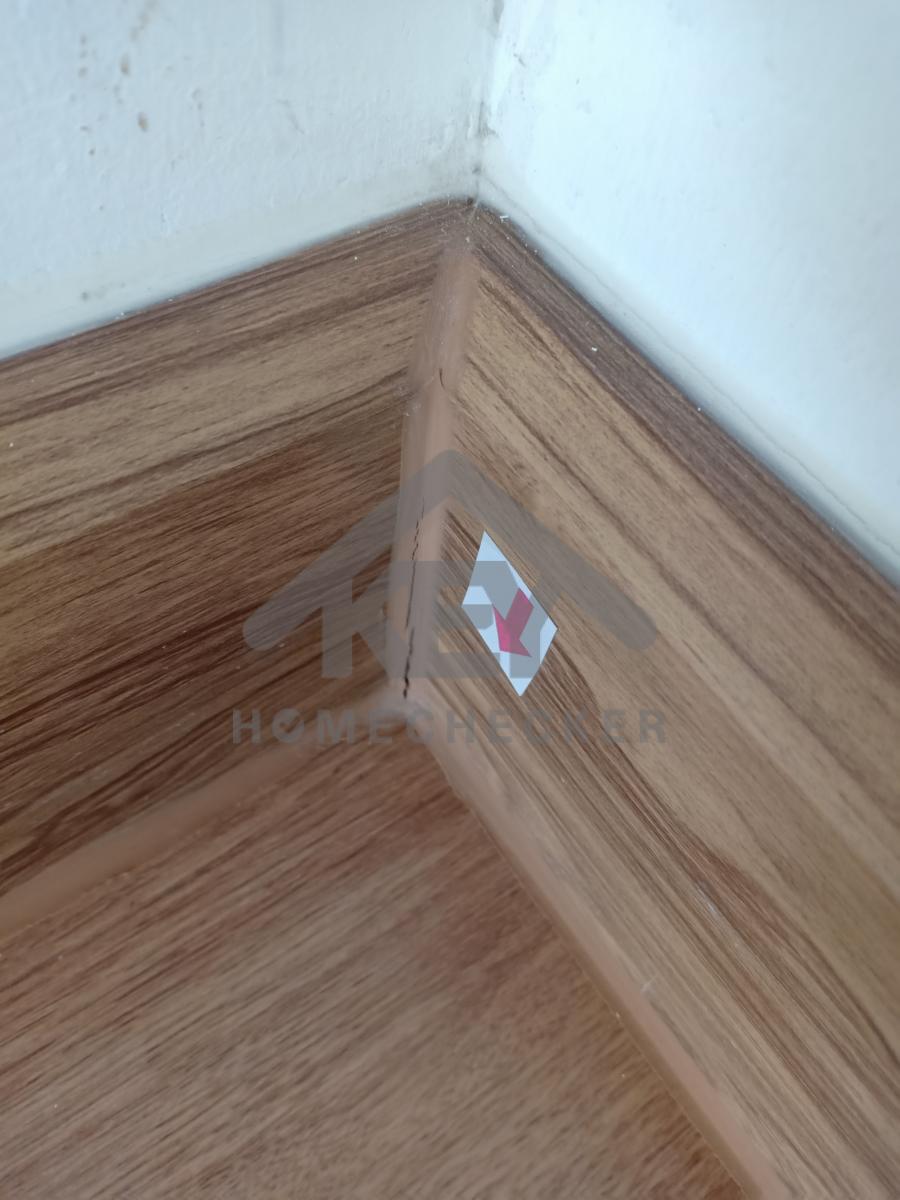

แก้ไขเก็บซิลิโคนบริเวณมุมวงกบทั้ง 4 มุมห้องนอนให้เรียบร้อย

8. งานห้องน้ำชั้น 1 (1)

งานห้องน้ำชั้น 1 (1)

ทำคงามสะอาดรางระบายน้ำบริเวณประตูห้องน้ำและท่อน้ำทิ้ง

9. งานห้องนอนชั้น 2 (1)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

แก้ไขบริเวณบัวประตูทางออกติดกับระเบียงเนื่องจากมีรอยร้าวและเก็บสีให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (1)

เก็บซิลิโคนยาแนวบริเวณราวกันตกติดกับระเบียงหน้าบ้านให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

เก็บรอยร้าวบริเวณหัวเสาบริเวณระเบียงห้องนอนหนึ่งให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไขบริเวณมุมผนังห้องทั้ง 4 มุมเนื่องจากมีรอยร้าว

งานห้องนอนชั้น 2 (1)

งานประตูเก็บสีใหม่เนื่องจากสีบางจุดไม่สม่ำเสมอ

งานห้องนอนชั้น 2 (1)

แก้ไขยาแนวบริเวณบัวพื้นลามิเนตให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไขเปลี่ยนวงกบอันใหม่เนื่องจากมีรอยบิ่นแตกหัก

ก่อนแก้ไข
งานห้องนอนชั้น 2 (1)

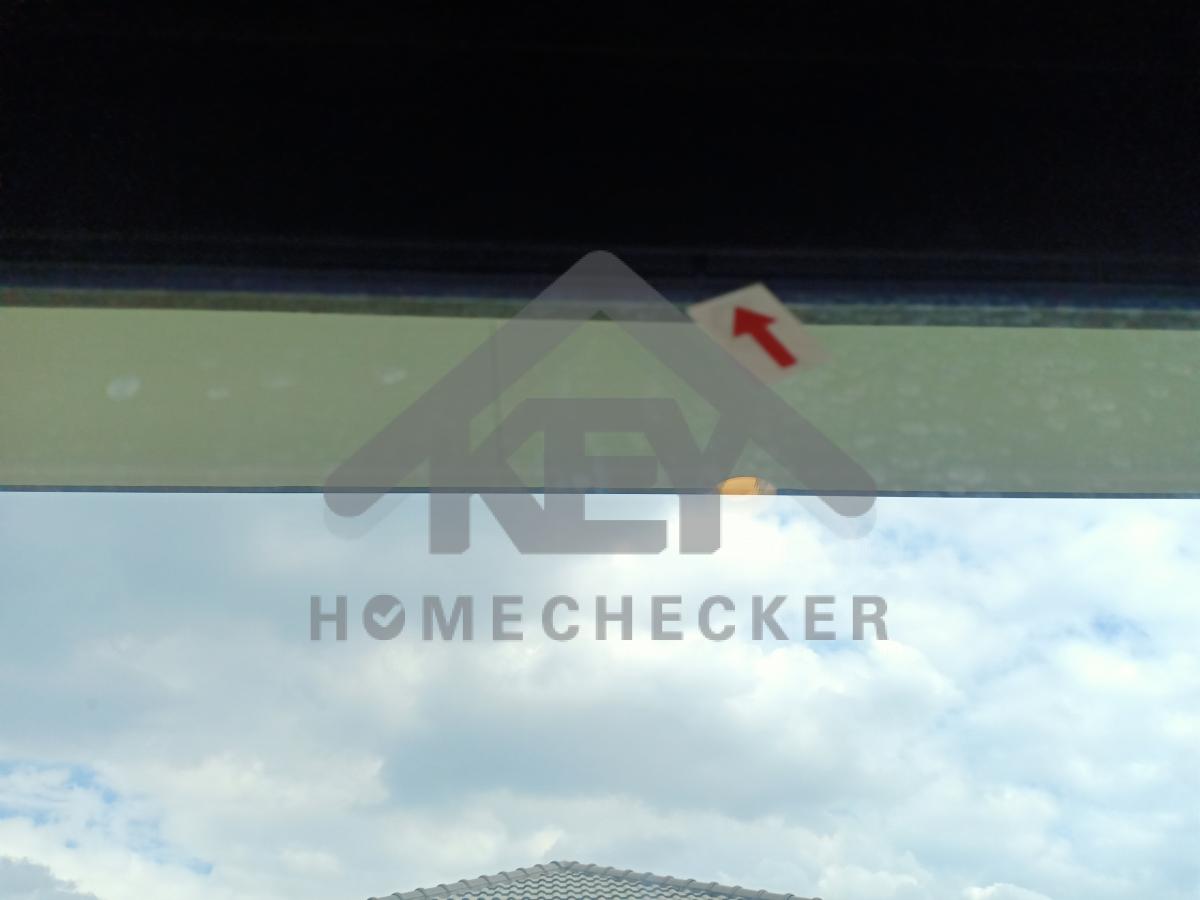

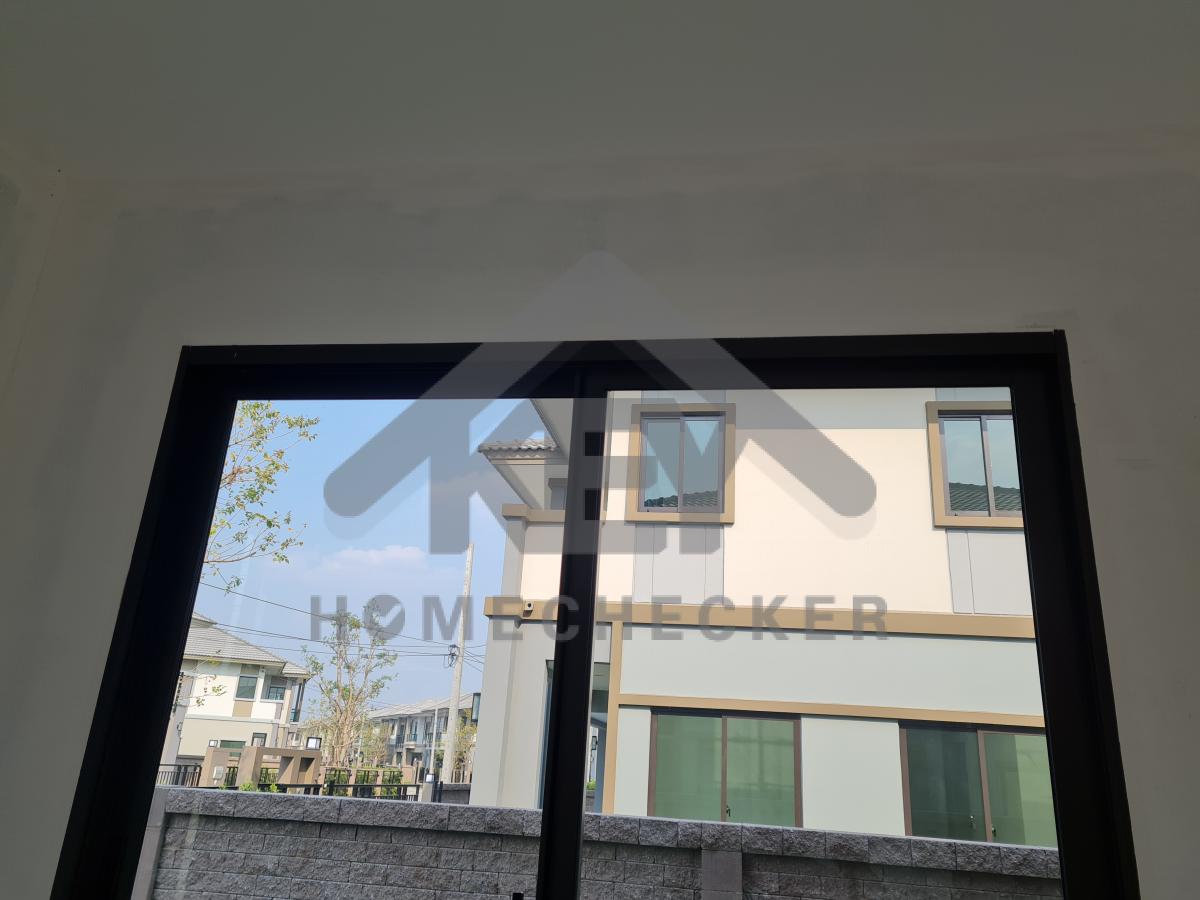

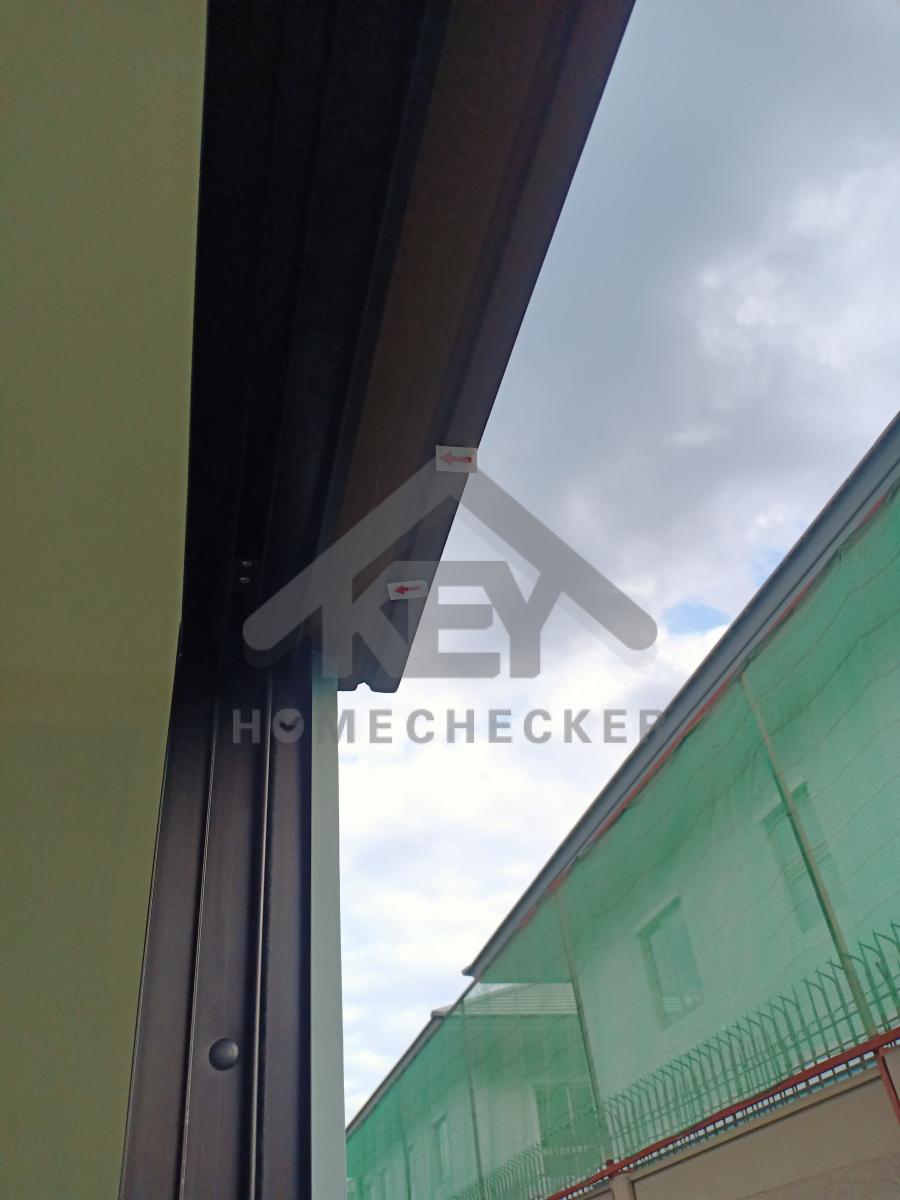

เก็บสีบริเวณหน้าต่างและบานประตูเนื่องจากบางจุดสีหลุดลอก

หลังแก้ไข
งานห้องนอนชั้น 2 (1)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (1)

แก้ไขเก็บ ซิลิโคล บัวพื้นตรวจสอบใหม่ทั้งห้อง

10. งานห้องนอนชั้น 2 (2)

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไขยาแนวบริเวณวงกบประตูห้องนอนให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

เก็บยาแนวบริเวณตีนวงกบประตูทั้งสองข้างให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

แก้ไขเก็บรอยร้าวบริเวณมุมห้อง

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องนอนชั้น 2 (2)

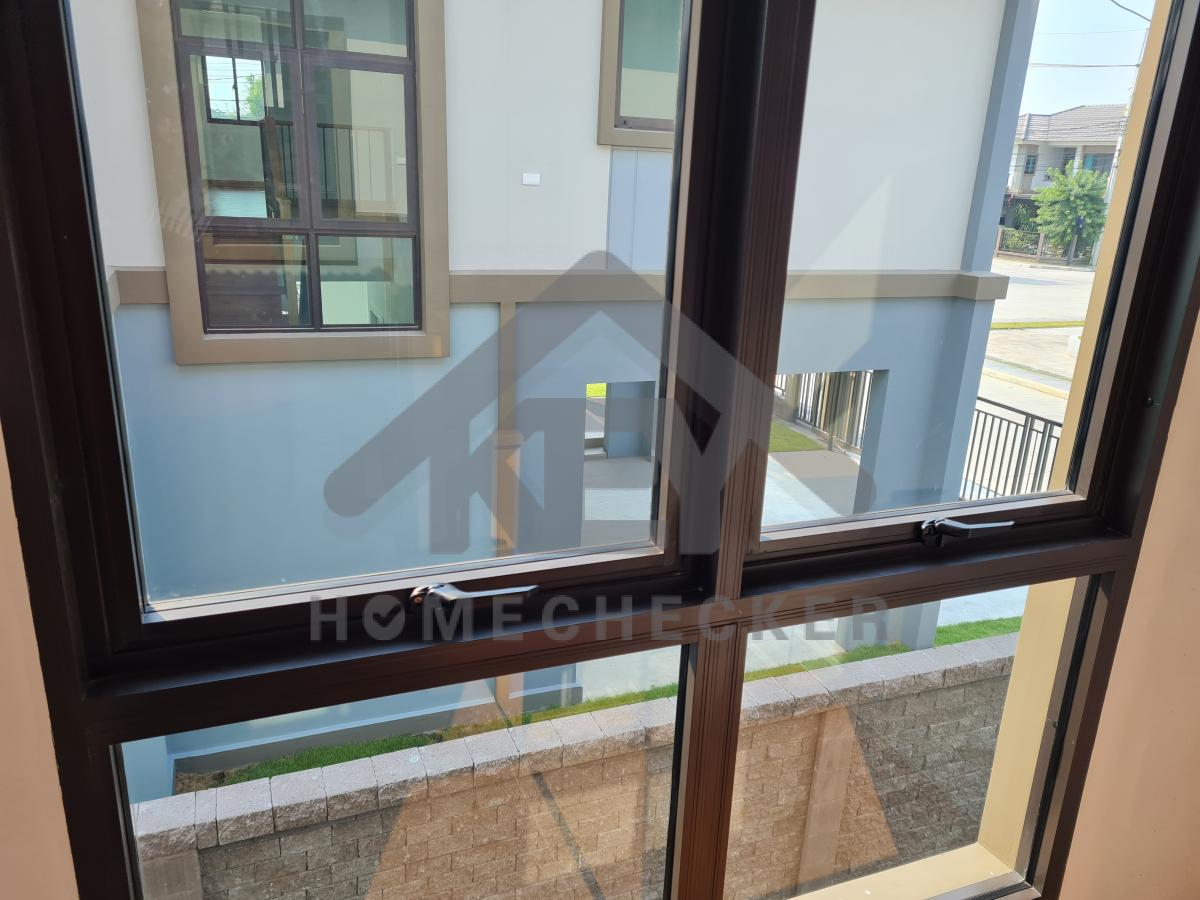

แก้ไขเก็บสีและร่องยางบริเวณหน้าต่างให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (2)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (2)

แก้ไขซิลิโคนบัวพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไขเก็บสีพ่นขอบหน้าต่างให้เรียบร้อย

11. งานห้องนอนชั้น 2 (3)

งานห้องนอนชั้น 2 (3)

เก็บซิลิโคนบัวพื้นใหม่ทั้งหมดเนื่องจากบางจุดแตกและหลุดลอก

งานห้องนอนชั้น 2 (3)

แก้ไขเก็บซิลิโคนบริเวณราวกันตกนอกระเบียงให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีวงกบประตูให้เรียบร้อย

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (3)

แก้ไขบริเวณมุมเสาระเบียงที่แตกและมีรอยร้าวให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

เก็บซิลิโคนบริเวณวงกบประตูให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไขเก็บร่องห่างบริเวณซิลิโคนขอบประตูให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไขร่องห่างบริเวณขอบหน้าต่างให้เรียบร้อย

ก่อนแก้ไข
งานห้องนอนชั้น 2 (3)

เก็บสีบริเวณสกรูและบานหน้าต่างเนื่องจากสีหลุดลอกตรวจเช็คใหม่ทั้งหมด

หลังแก้ไข
งานห้องนอนชั้น 2 (3)

งานเรียบร้อยดี

งานห้องนอนชั้น 2 (3)

เช็คระบบไฟปลั๊กใหม่ทั้งห้อง เนื่องจาก Breaker trip

งานห้องนอนชั้น 2 (3)

แก้ไขเก็บรอยร้าวบริเวณ มุมเสาระเบียง

งานห้องนอนชั้น 2 (3)

เก็บรอยบิ่นและสีบริเวณขอบวงกบหน้าต่างด้านนอก ติดกับระเบียง ให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

เก็บขอบสีบริเวณขอบประตูทางออกติดกับระเบียงและทาสีใหม่บริเวณ ผนังด้านนอกให้เรียบร้อย

12. งานห้องน้ำชั้น 2 (1)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

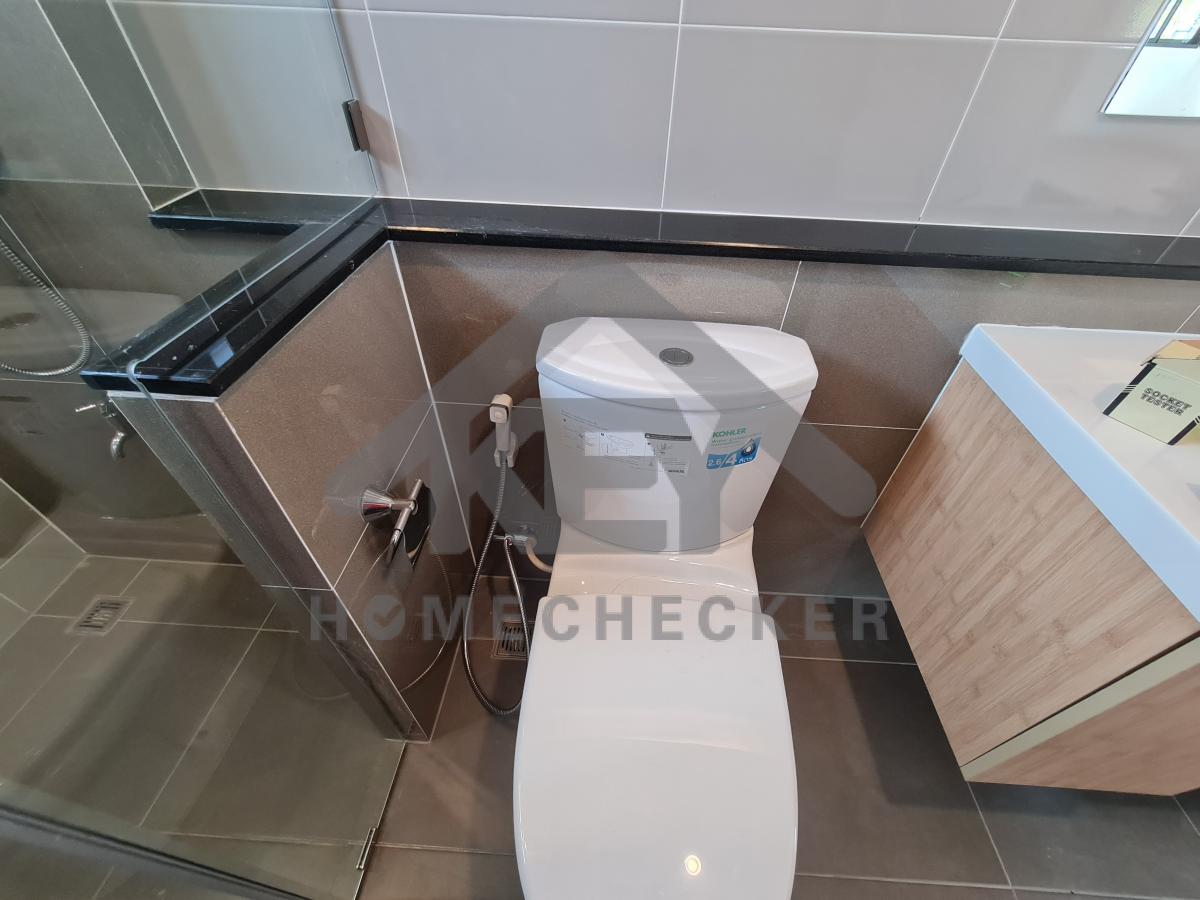

ตรวจสอบพร้อมแก้ไขฝารองนั่งเอียงไม่ได้ฉาก

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

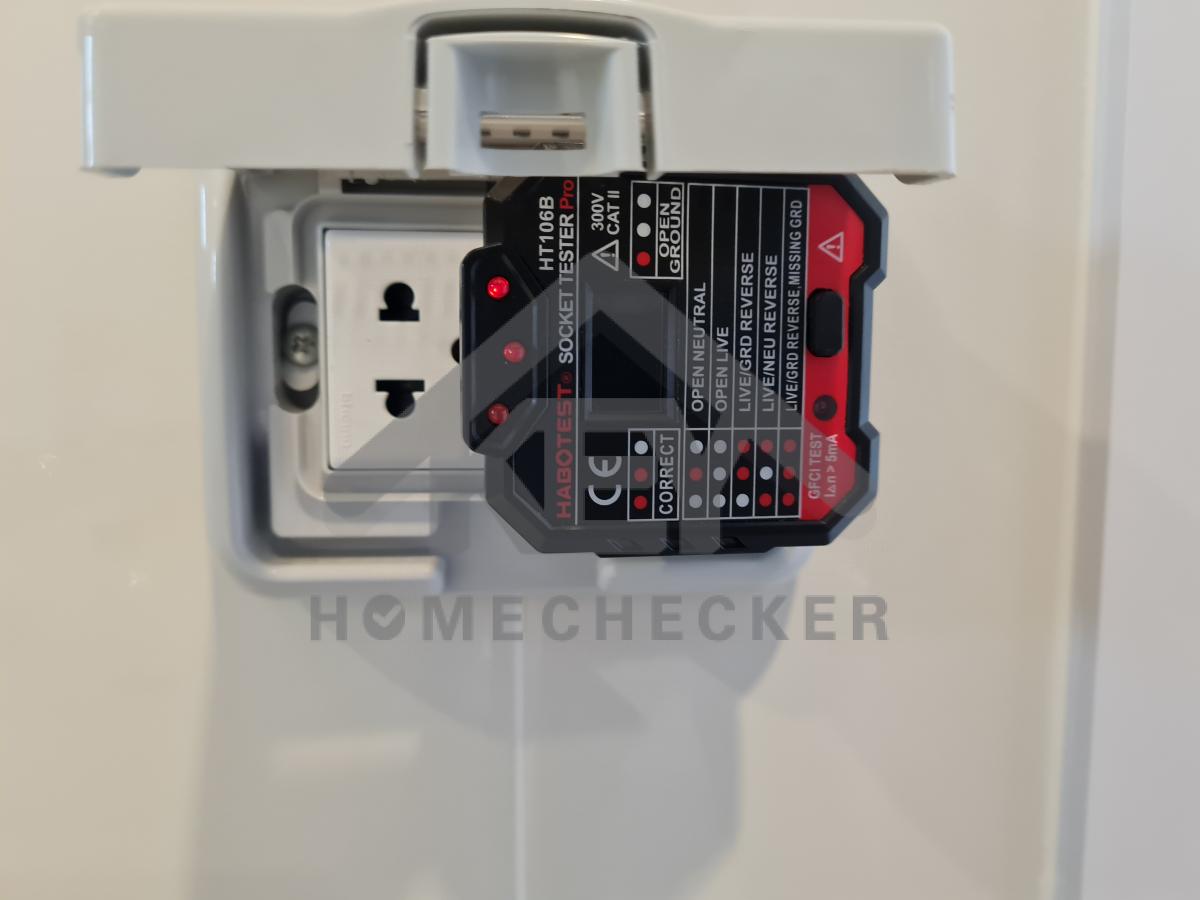

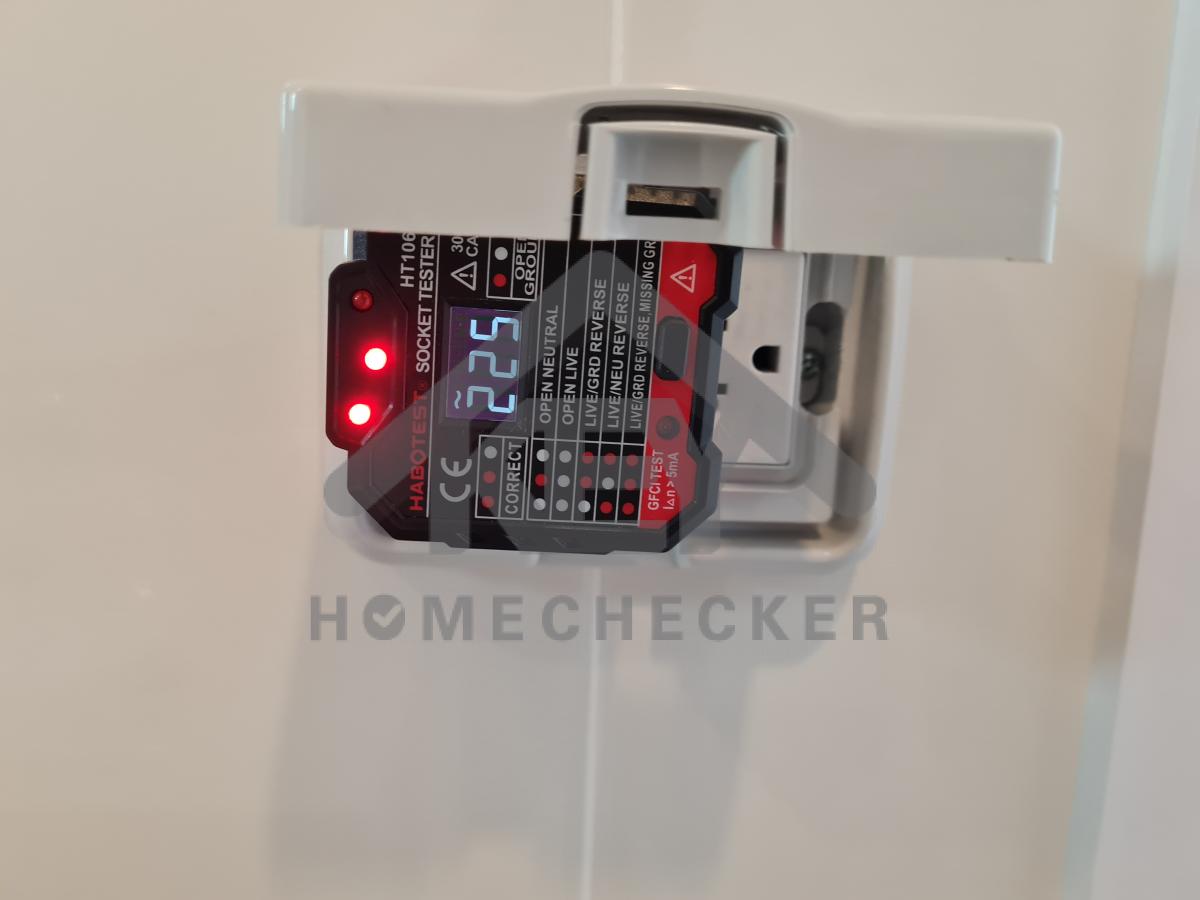

ปลั๊กไฟภายในห้องน้ำไม่สามารถใช้งานได้

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

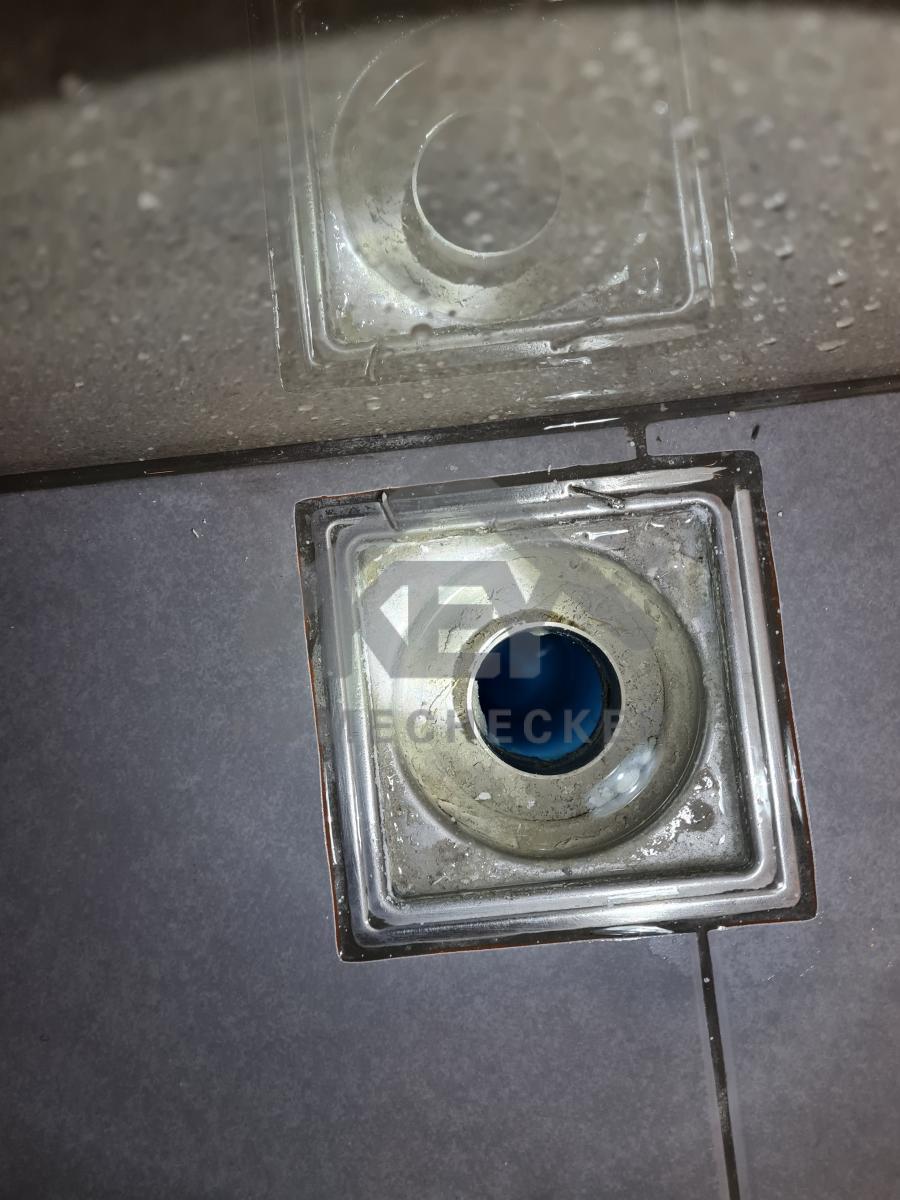

ทำความสะอาดบริเวณฝาท่อให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (1)

เก็บงานตามขอบมุมบานประตูห้องน้ำ

หลังแก้ไข
งานห้องน้ำชั้น 2 (1)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

ทำความสะอาดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

เปลี่ยนกระจกใหม่เนื่องจากมุมบนมีรอยแตก

งานห้องน้ำชั้น 2 (1)

เปลี่ยนแผ่นกระเบื้องแผ่นใหม่เนื่องจากมีรอย

13. งานห้องน้ำชั้น 2 (2)

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

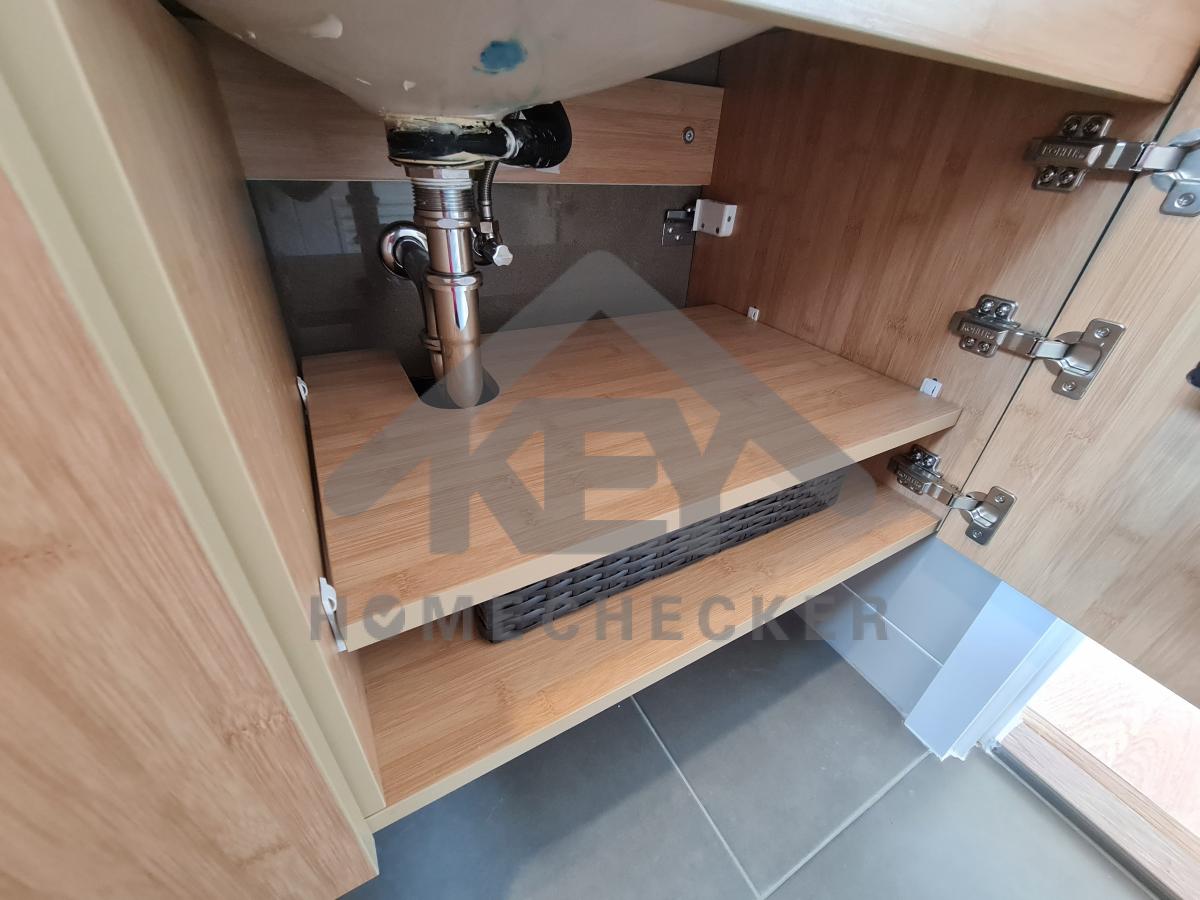

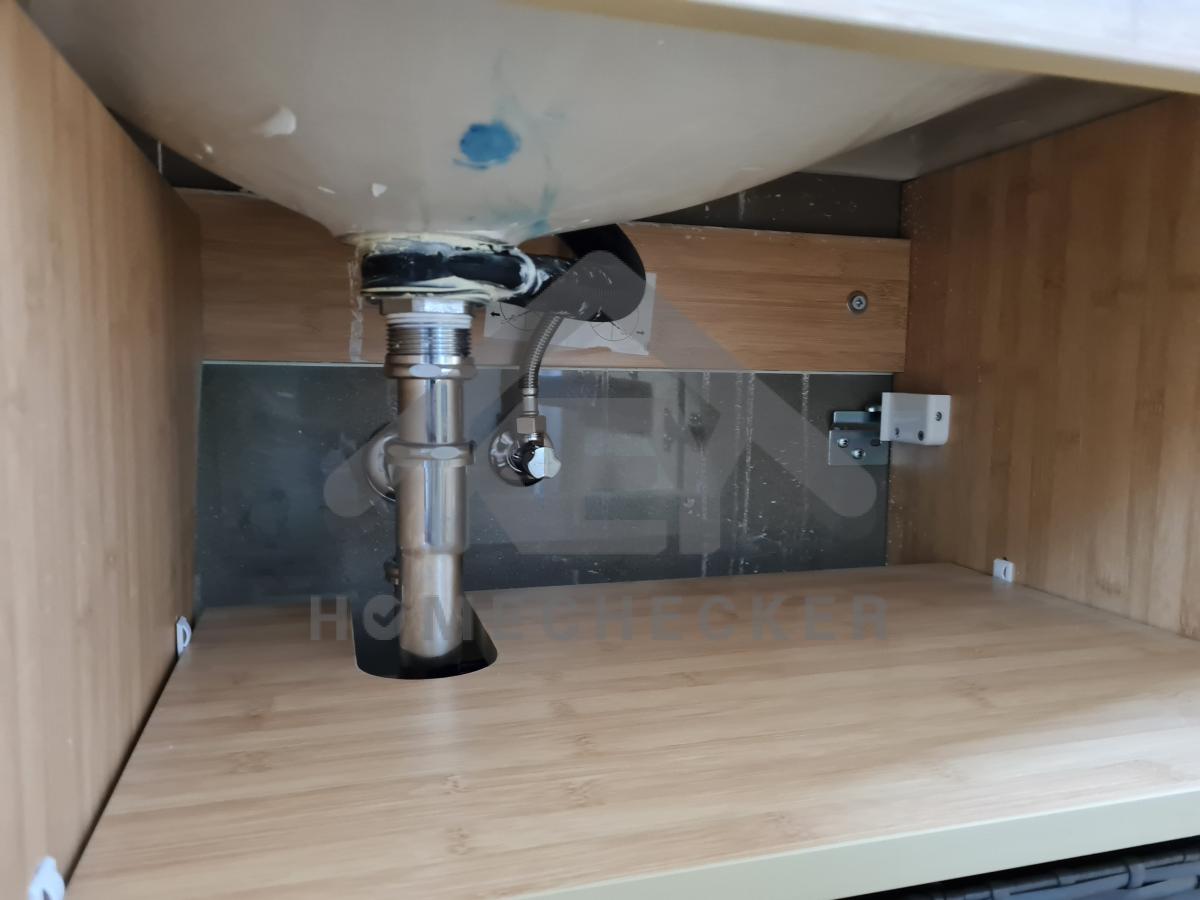

เก็บทำความสะอาดใต้ตู้อ่างล่างฟน้าใหเรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

เก็บซิลรายละเอียดขอบตู้และขอบอ่างให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้ไขงานสุขภัณฑ์เนื่องจากระยะห่างจากผนังไม่เท่ากัน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

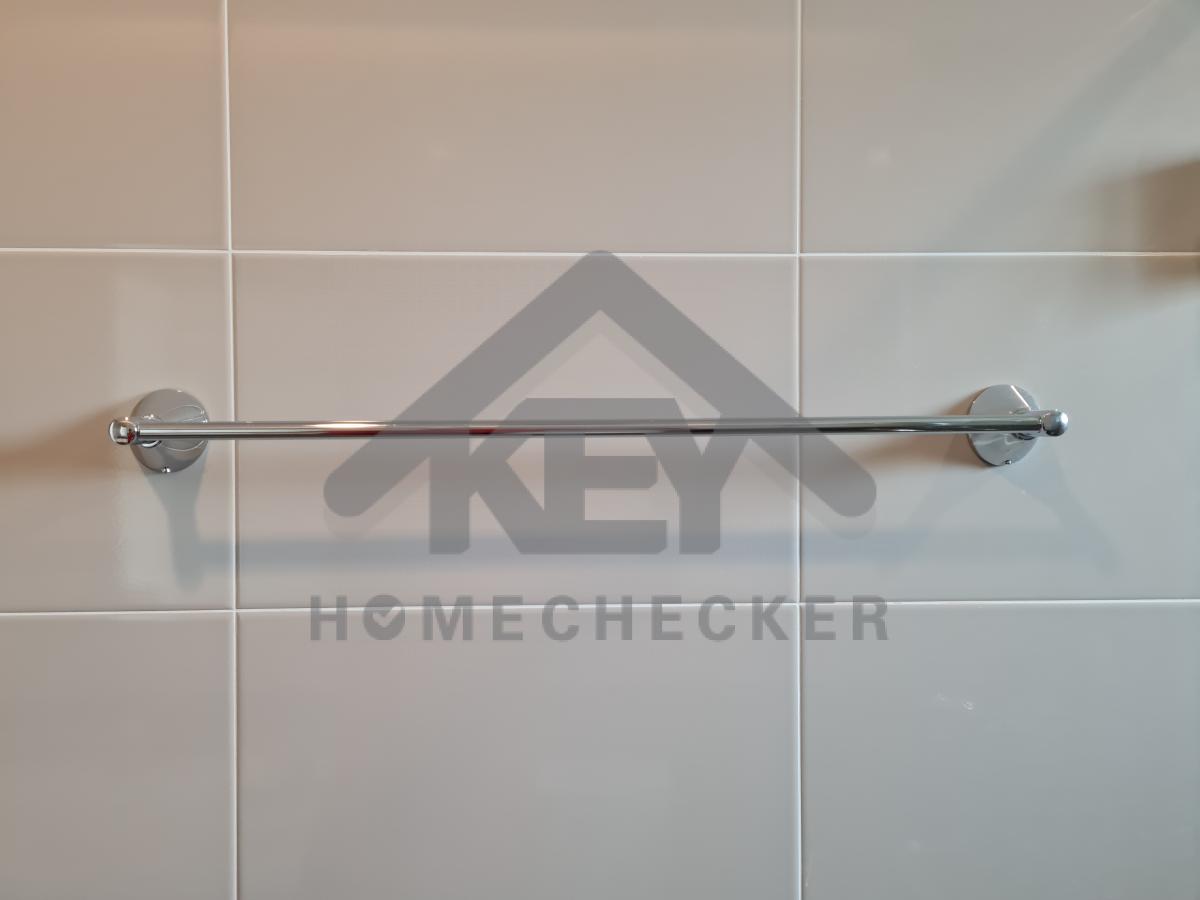

งานติดตั้งราวแขวนผ้าไม่แน่น

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

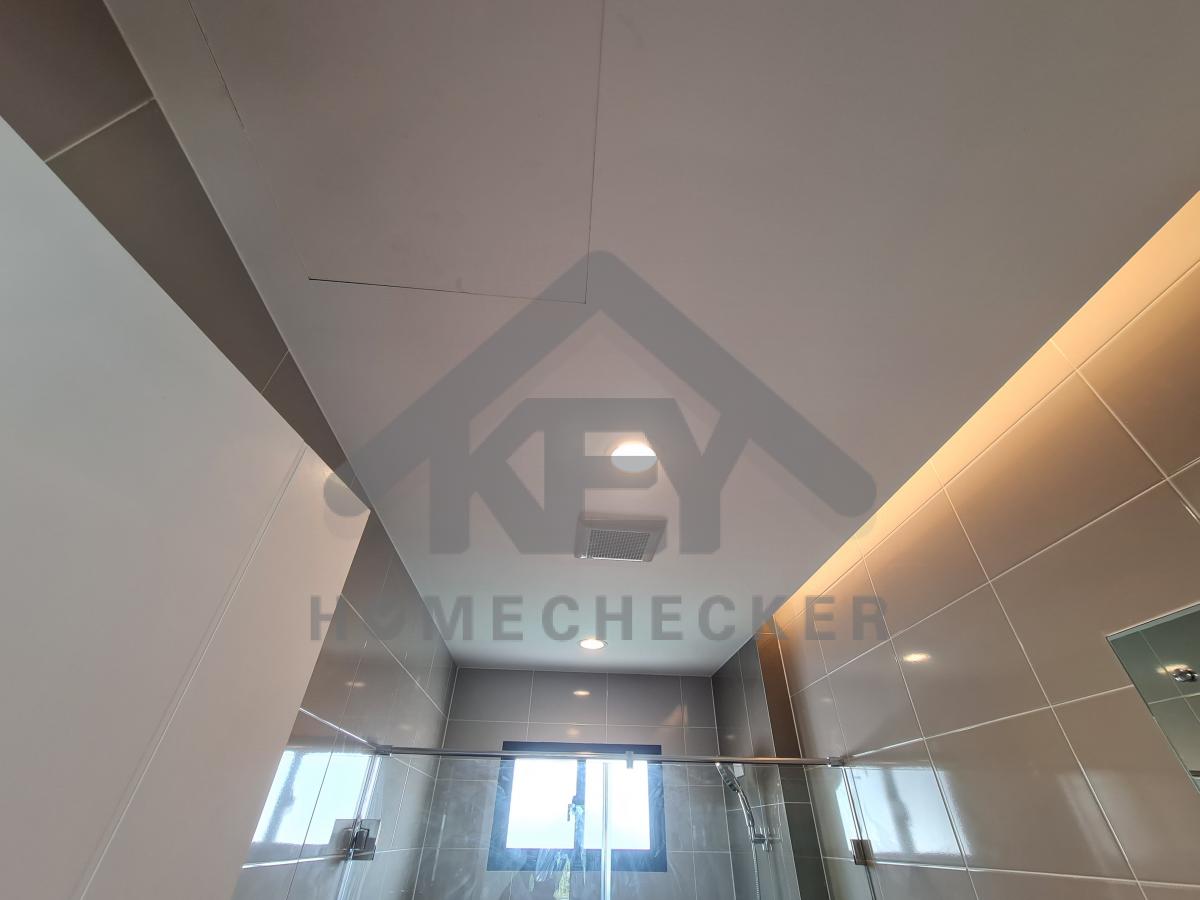

เก็บงานฝ้าให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

แก้เก็บงานฝ้าให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

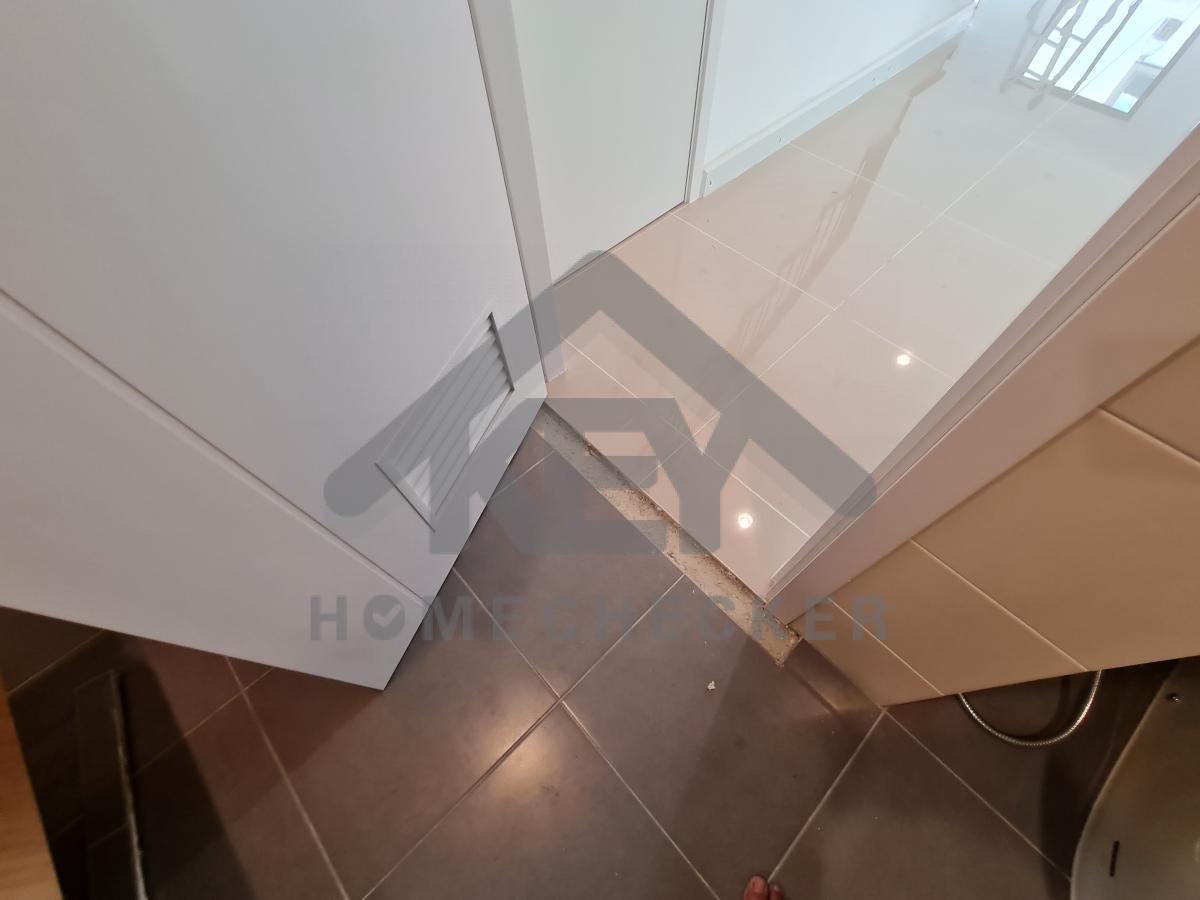

เก็บโป๊วมุมวงกบและเก็บนงรอยดินสอให้เรียบร้อย

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

ก่อนแก้ไข
งานห้องน้ำชั้น 2 (2)

ทำความสะอาดบริเวณท่อเดรน

หลังแก้ไข
งานห้องน้ำชั้น 2 (2)

งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

เก็บซิงซิลิโคลนให้เรียบร้อย

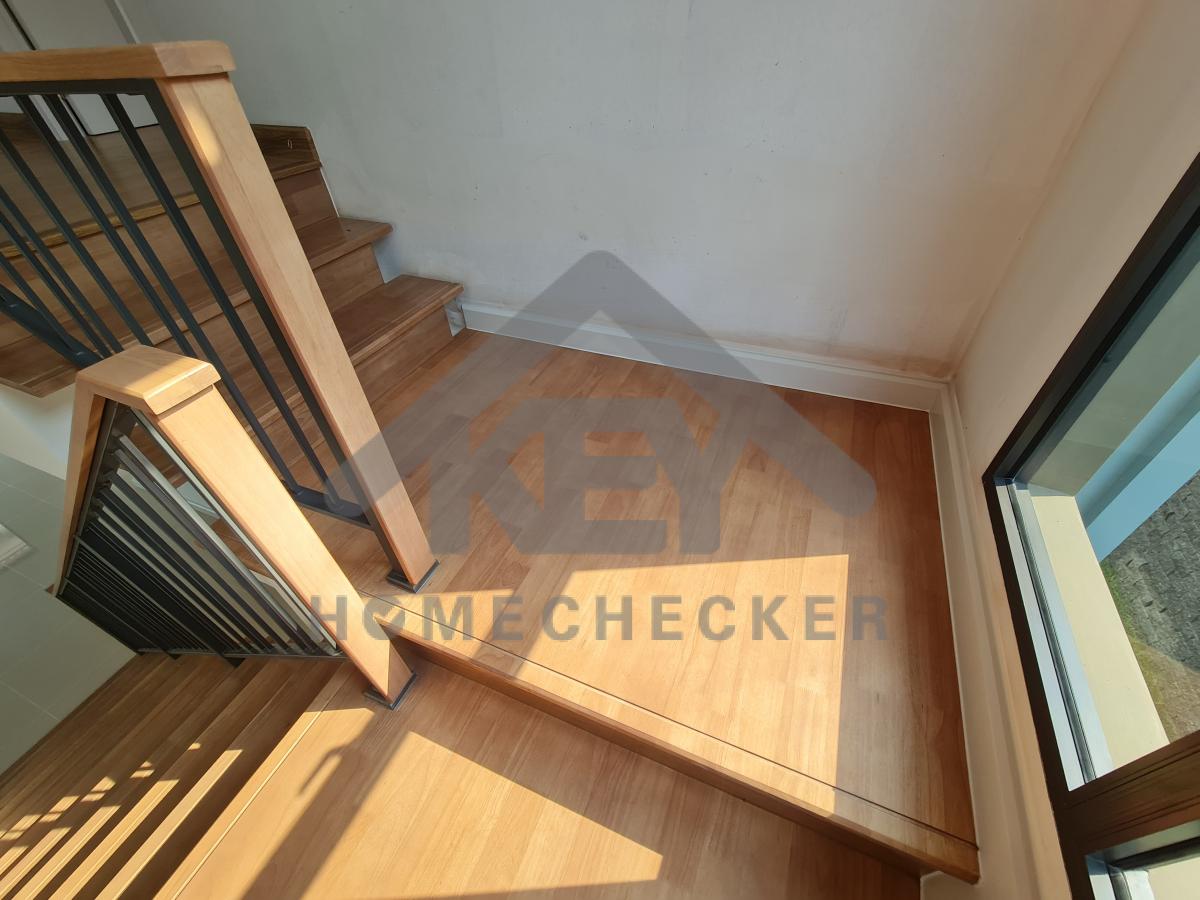

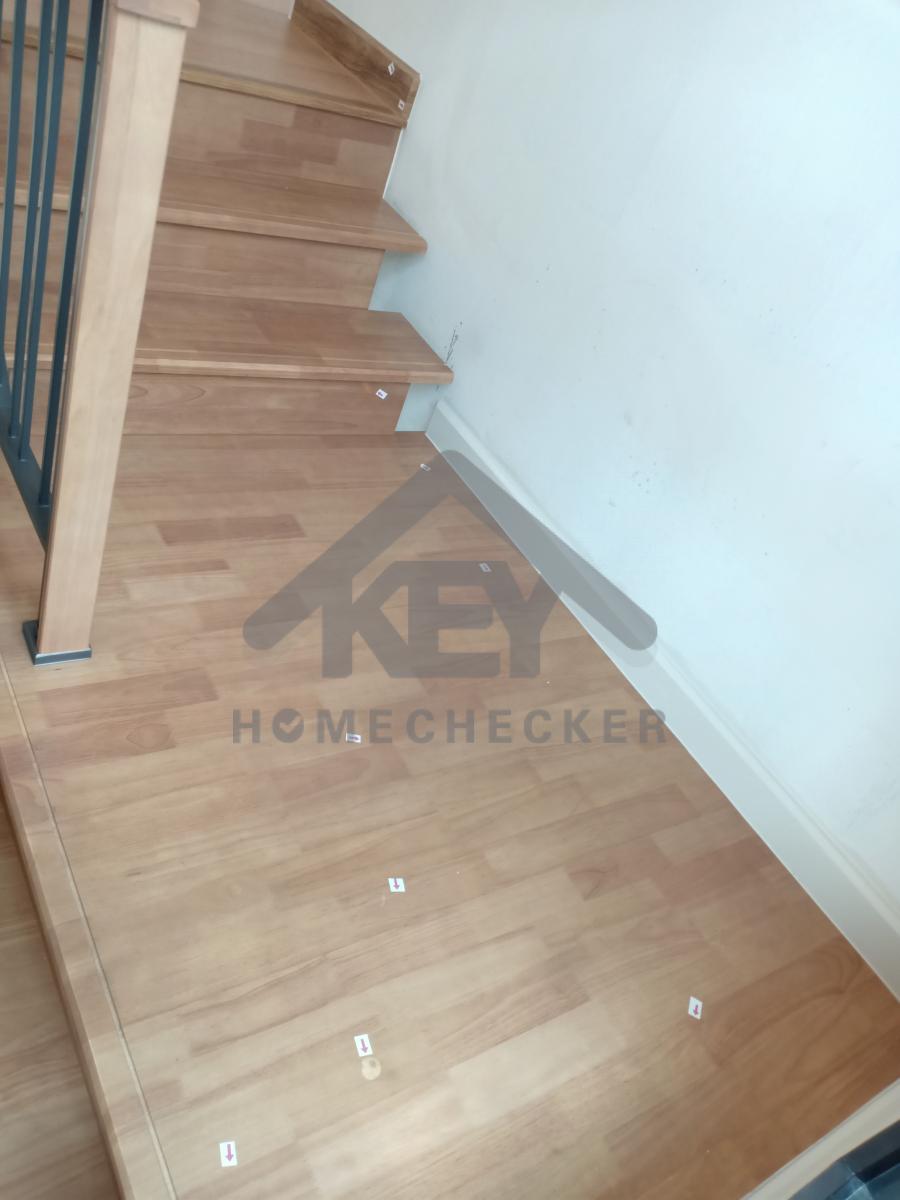

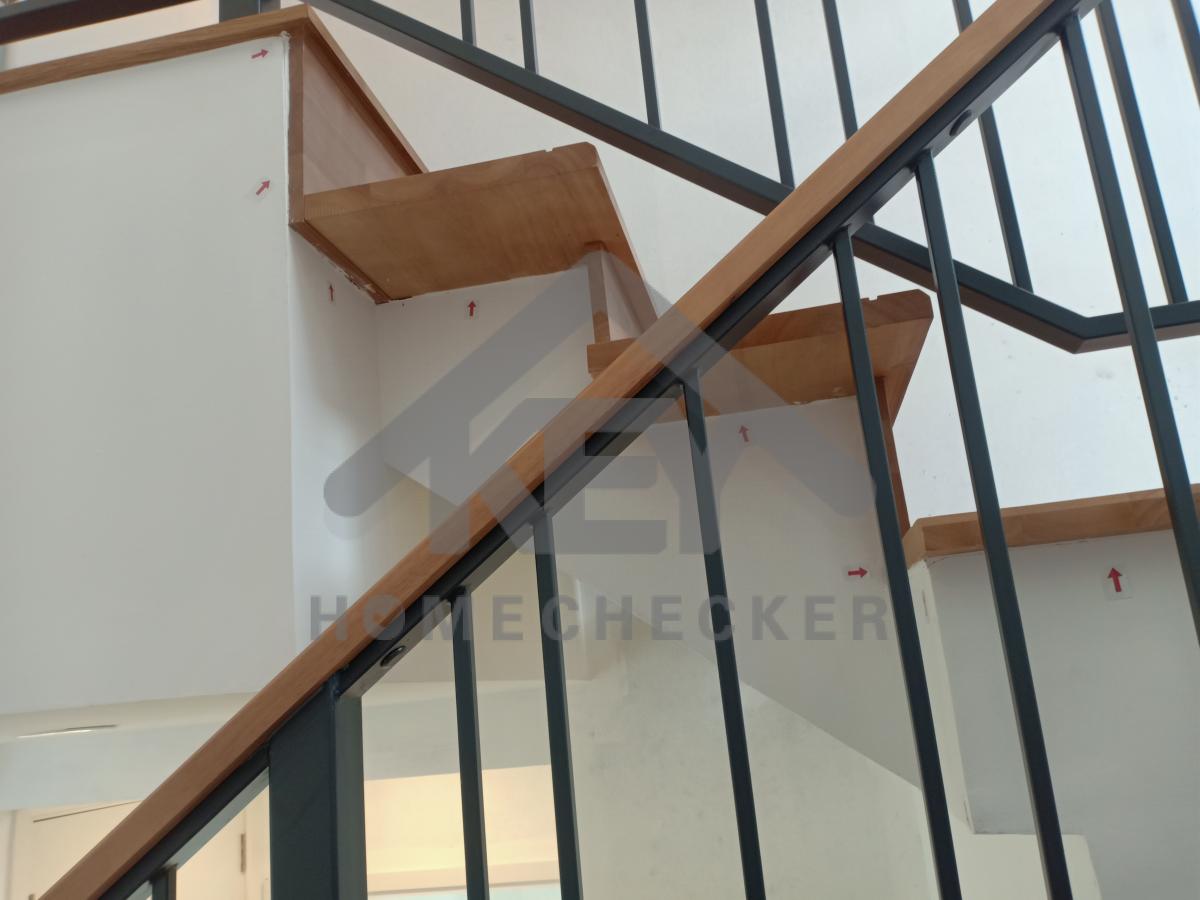

14. งานบันไดชั้น 2

งานบันไดชั้น 2

เก็บโป๊ะผนังหน้าห้องเนื่องจากมีหลุม

ก่อนแก้ไข
งานบันไดชั้น 2

แก้ไขเก็บสีบริเวณสกรูหน้าต่างและร่องยางกระจกให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

งานบันไดชั้น 2

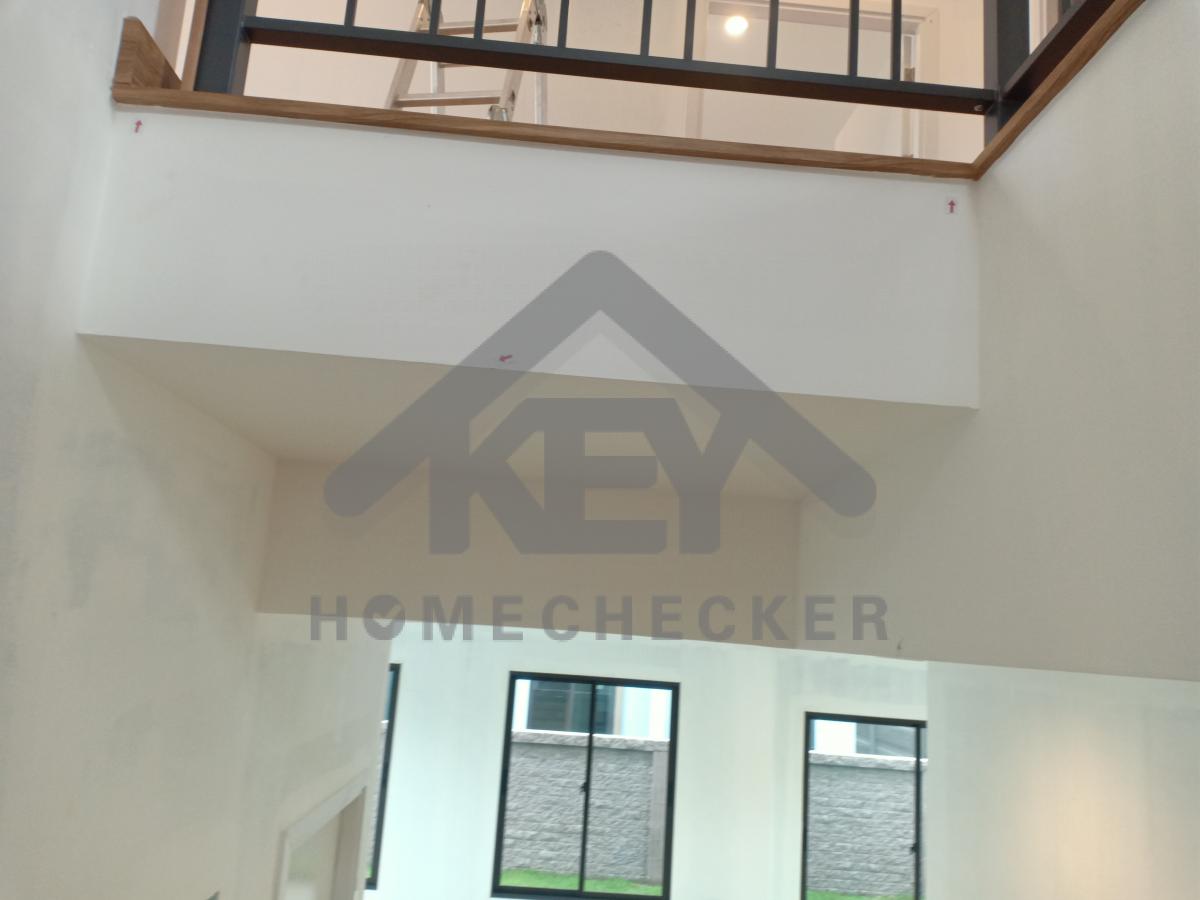

สกิมผนังห้องโถงเนื่องจากผิวไม่เรียบ

งานบันไดชั้น 2

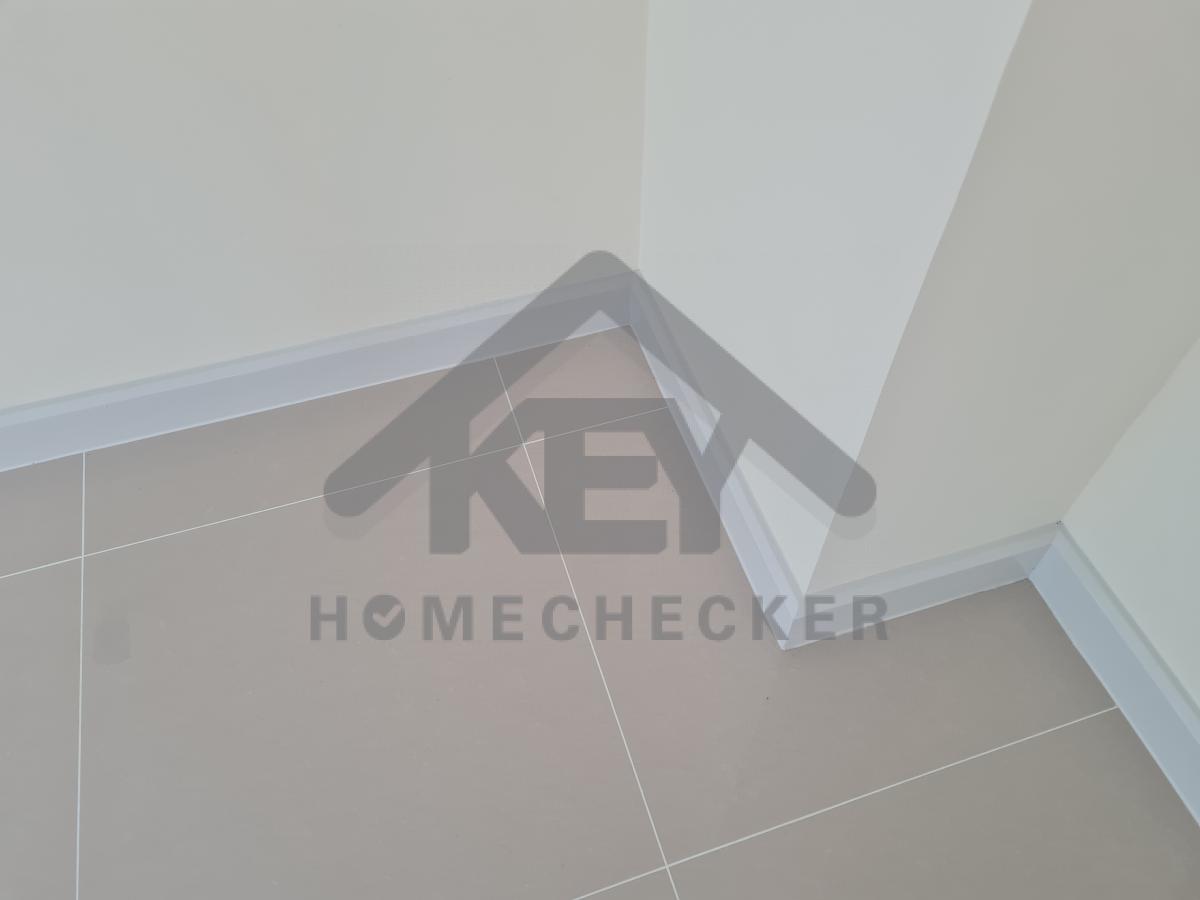

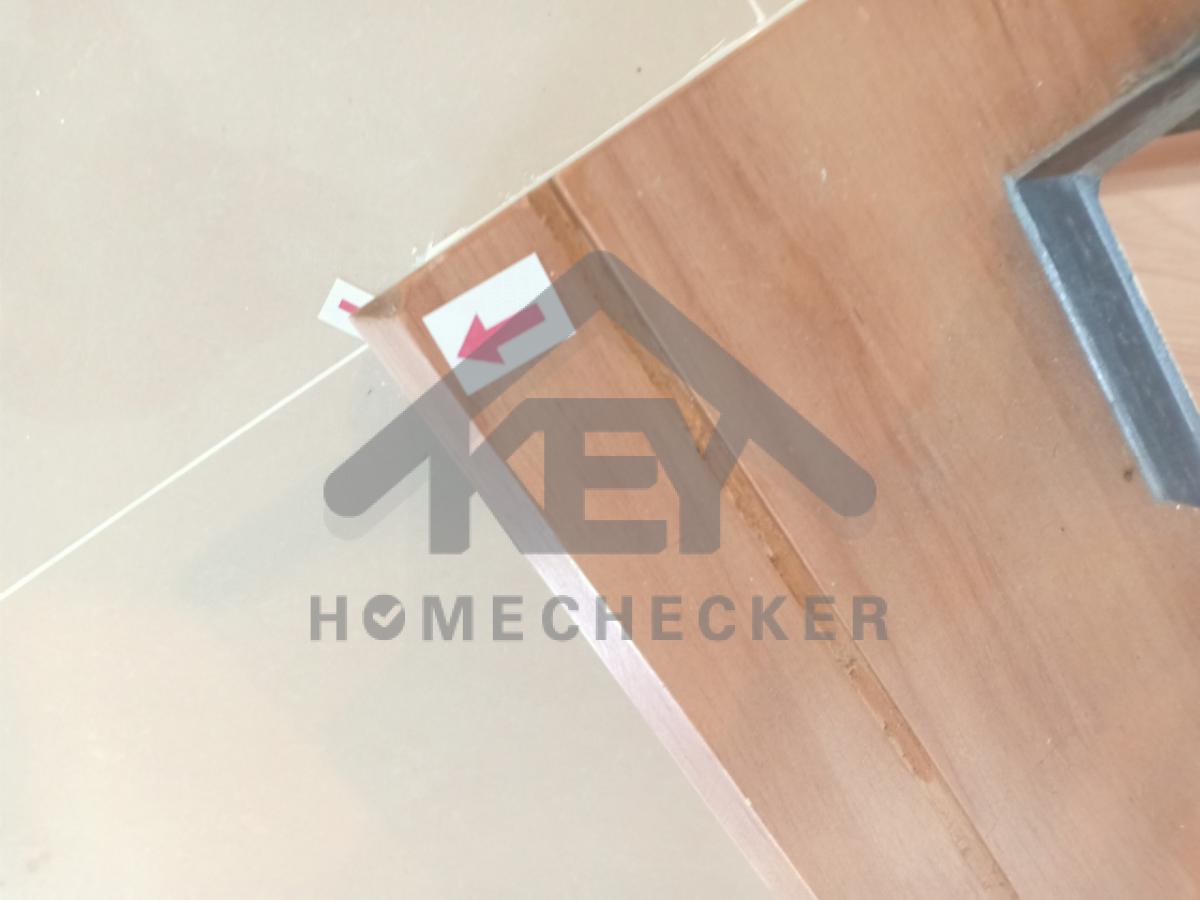

แก้ไขบัวพื้นเนื่องจากมีรอยถลอก

งานบันไดชั้น 2

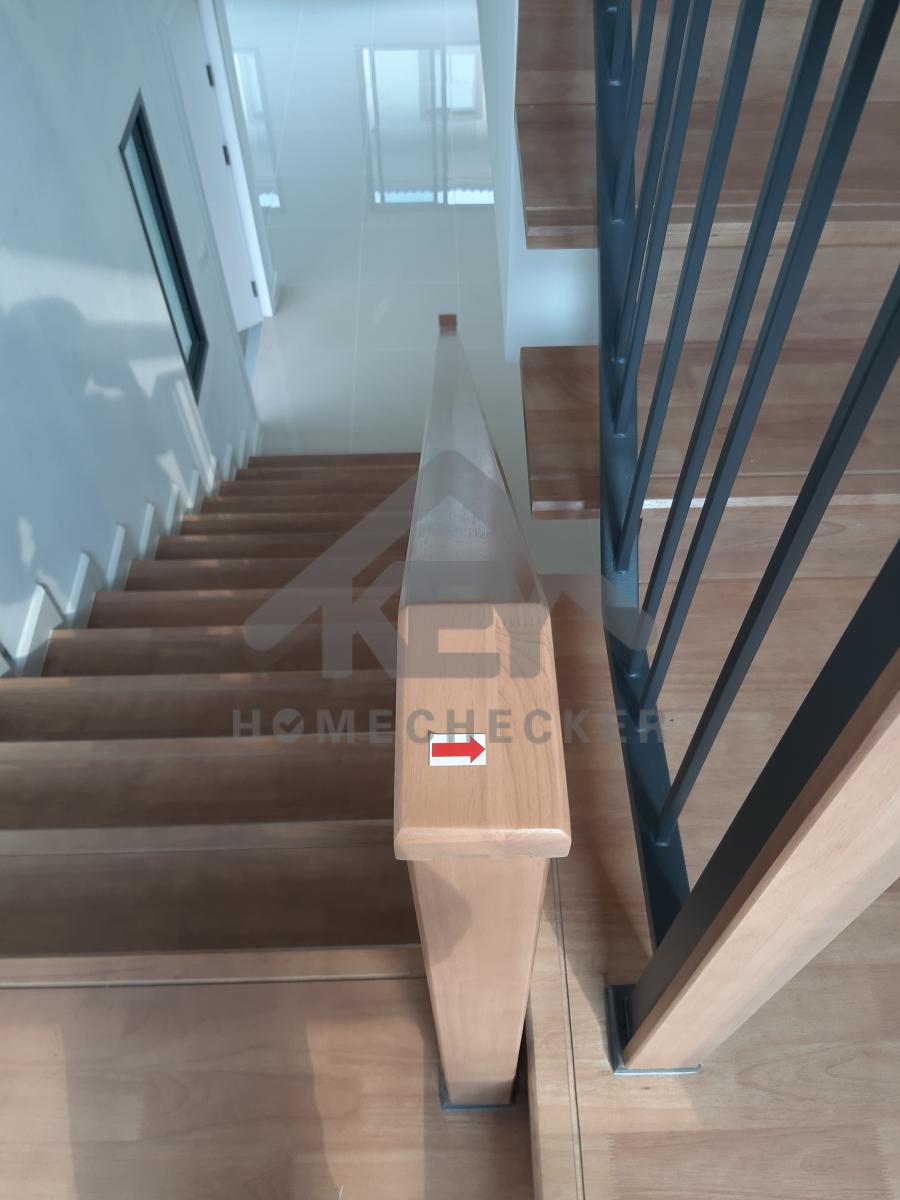

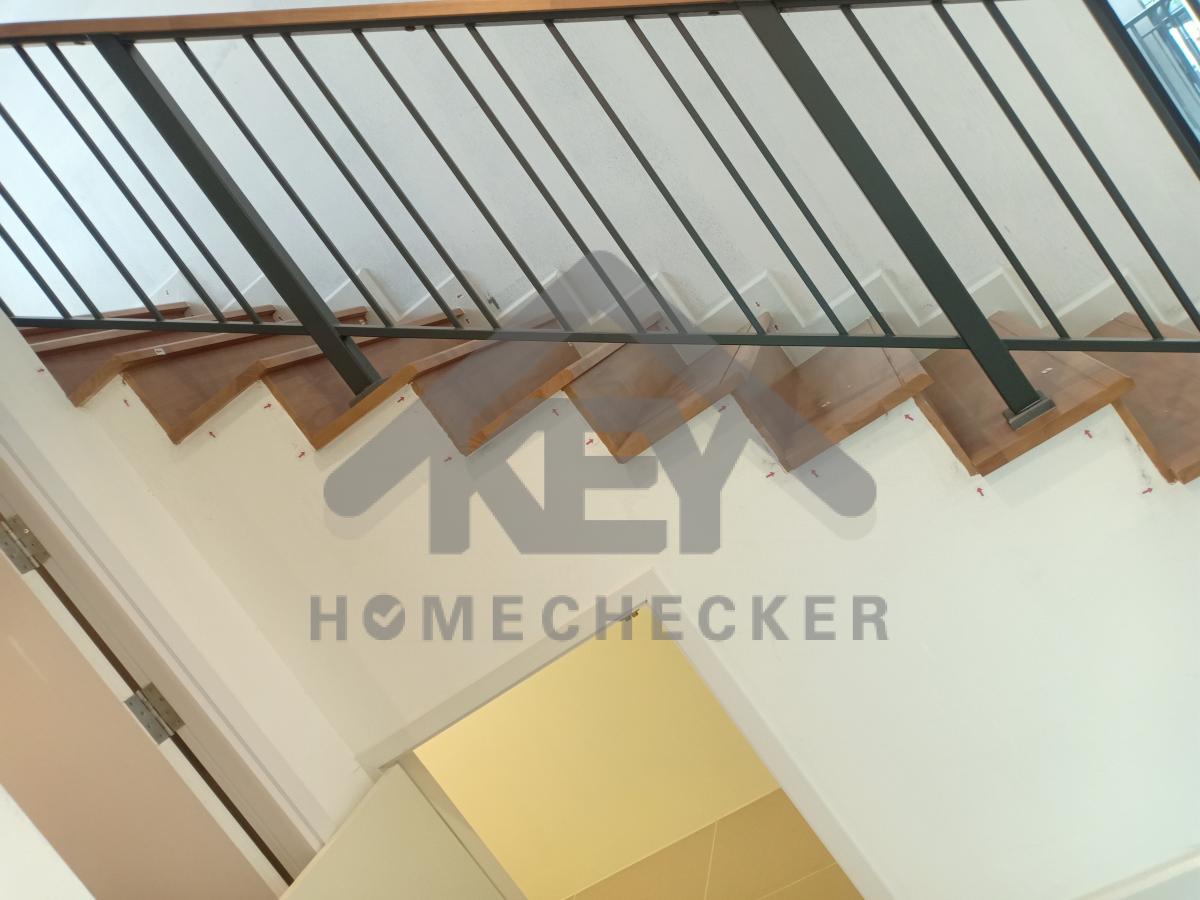

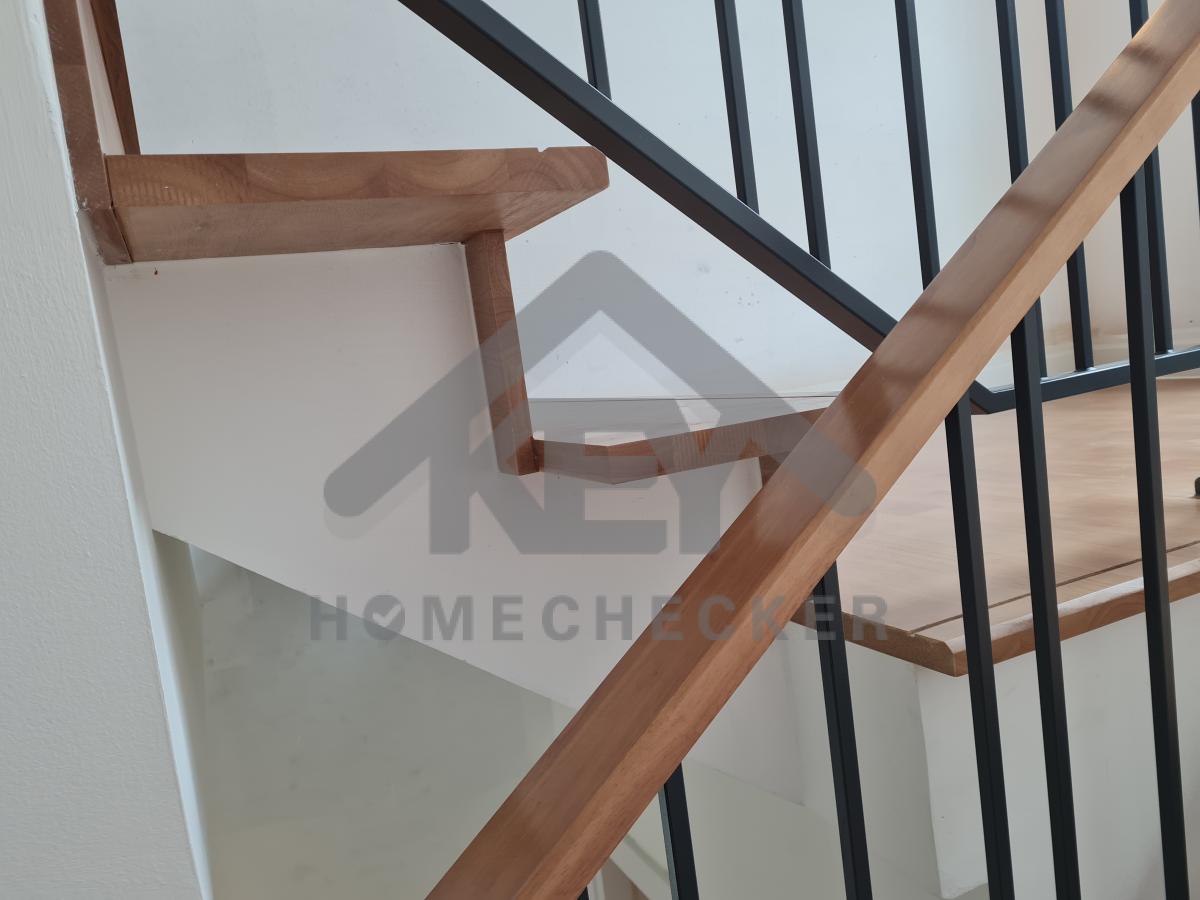

ราวบันใดมีรอยบิ่นแก้ไขให้เรียบร้อย

ก่อนแก้ไข
งานบันไดชั้น 2

เก็บความเรียบร้อยบริเวณขั้นบันไดและชานพักบันไดเนื่องจากบางจุดสีไม่สม่ำเสมอมีรอยขีดข่วน

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

เก็บสีราวเหล็กเนื่องจากสีหลุดลอก

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

ใส่จุกยางบริเวณวงกบหน้าต่างจำนวน 4 ตัวให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

ก่อนแก้ไข
งานบันไดชั้น 2

แก้ไขเก็บ แด๊ป และสีให้เรียบร้อยบริเวณใต้ขั้นบันได

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

งานบันไดชั้น 2

แก้ไขเก็บโป๊ะทาสีบัวบันไดใหม่ทั้งหมดเนื่องจากมีรอยแปรงและบัวมีรอยขีดข่วน

ก่อนแก้ไข
งานบันไดชั้น 2

แก้ไขเก็บสีบริเวณฝ้าทางขึ้นลงบันไดเนื่องจากสีหลุดลอกและมีรอยบิ่น

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

งานบันไดชั้น 2

แก้ไขสกิมผนังบริเวณขั้นบันไดเนื่องจากผิวไม่สม่ำเสมอและเก็บสีให้เรียบร้อย

ก่อนแก้ไข
งานบันไดชั้น 2

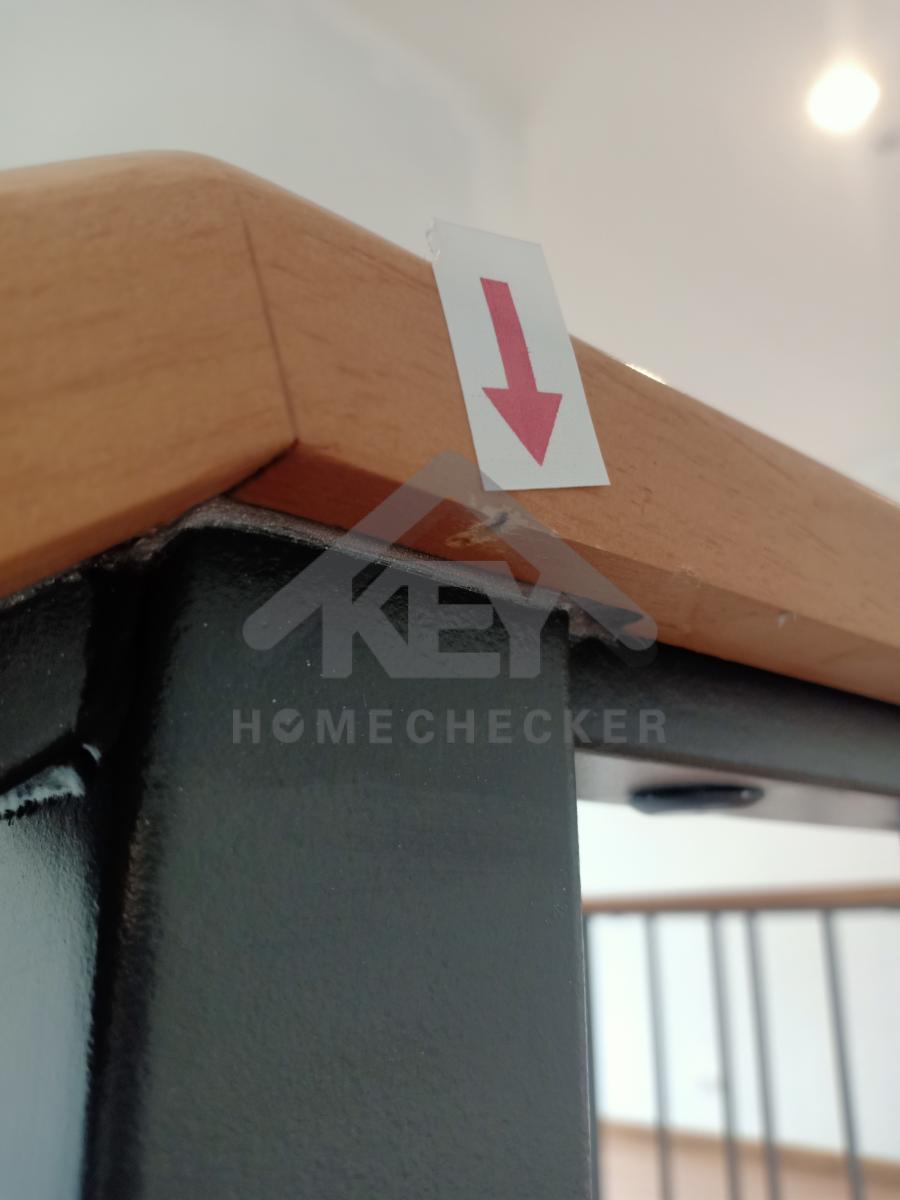

แก้ไขเจียวแหนมเหลี่ยมบันไดให้เรียบร้อย

หลังแก้ไข
งานบันไดชั้น 2

งานเรียบร้อยดี

งานบันไดชั้น 2

แก้ไขยึดให้แน่น เนื่องจากจับโยกได้

งานบันไดชั้น 2

แก้ไขยิงแด๊ปกับซิลิโคนพื้นห้องโถงชั้น 2 ติดกับบันไดและห้องนอนให้เรียบร้อย

ตรวจทั้งหมด 93 รายการ
ผ่าน 50 รายการ
ที่ต้องแก้ไข 43 รายการ
