รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: Supalai Veranda Phasi Charoen Station (2511A)รายงาน: Supalai Veranda Phasi Charoen Station (2511A)-(ตรวจครั้งที่1)
ผู้ตรวจ: TAO TAO engineer01
วันที่เข้าตรวจ: 3 ต.ค. 2021

1. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบวงกบประตูด้านนอก

แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบวงกบประตูด้านนอก

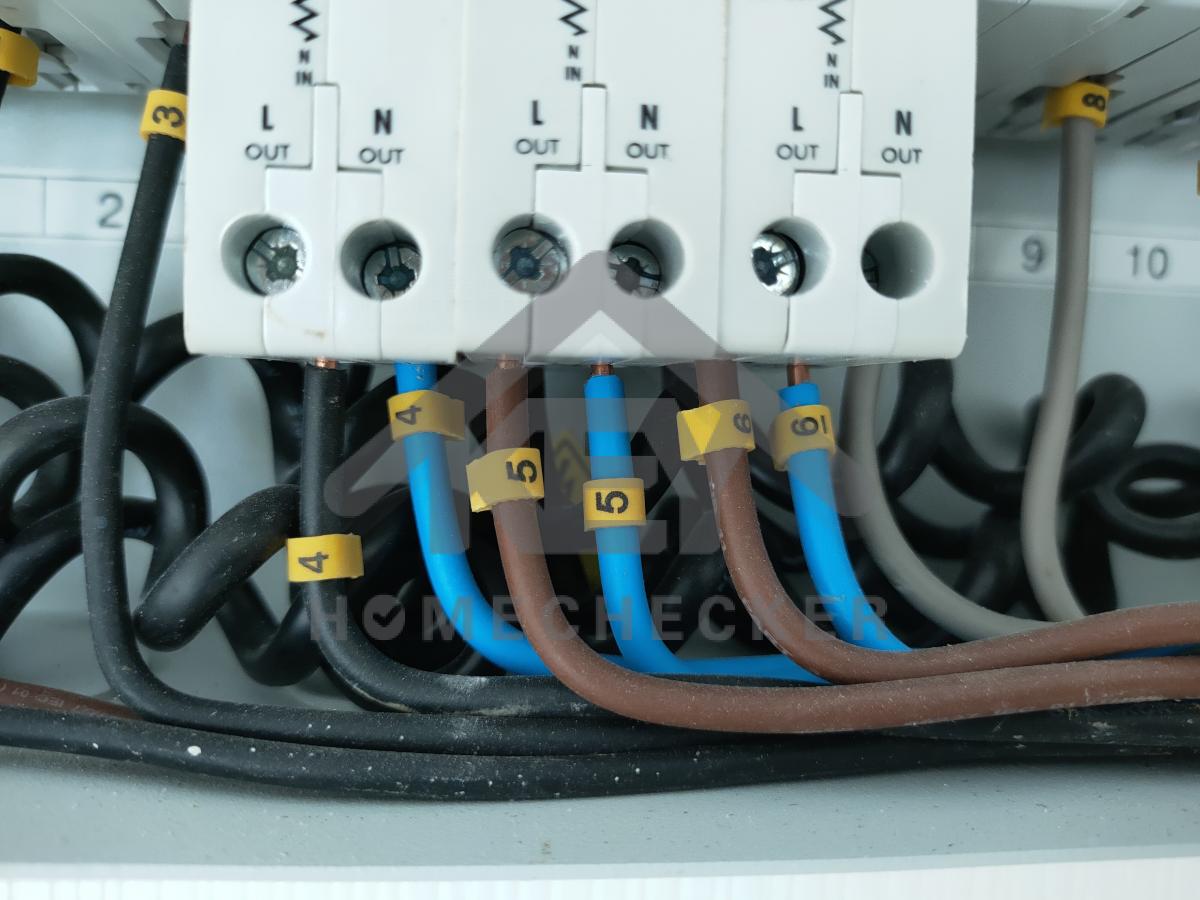

2. งานไฟฟ้าและระบบความปลอดภัย

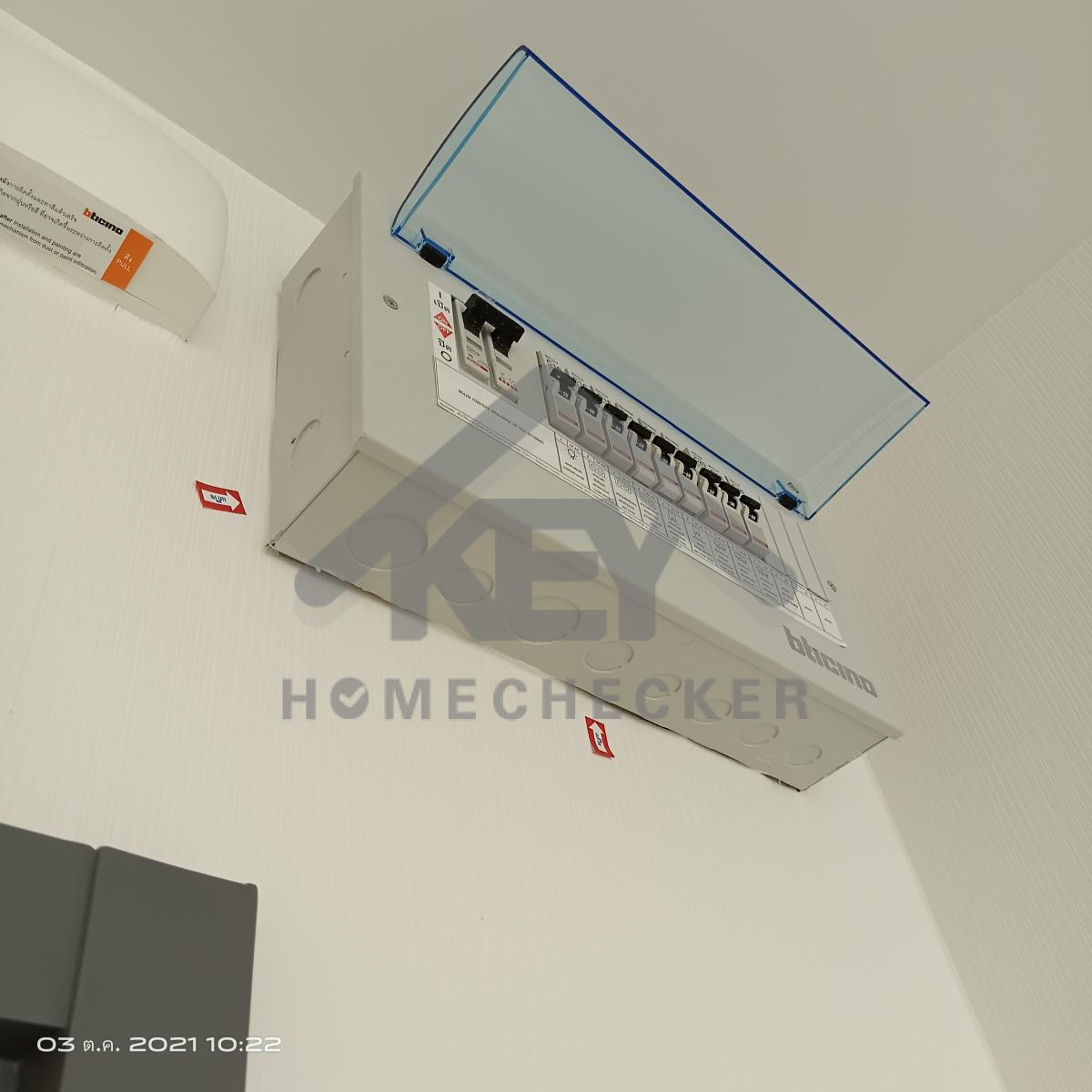

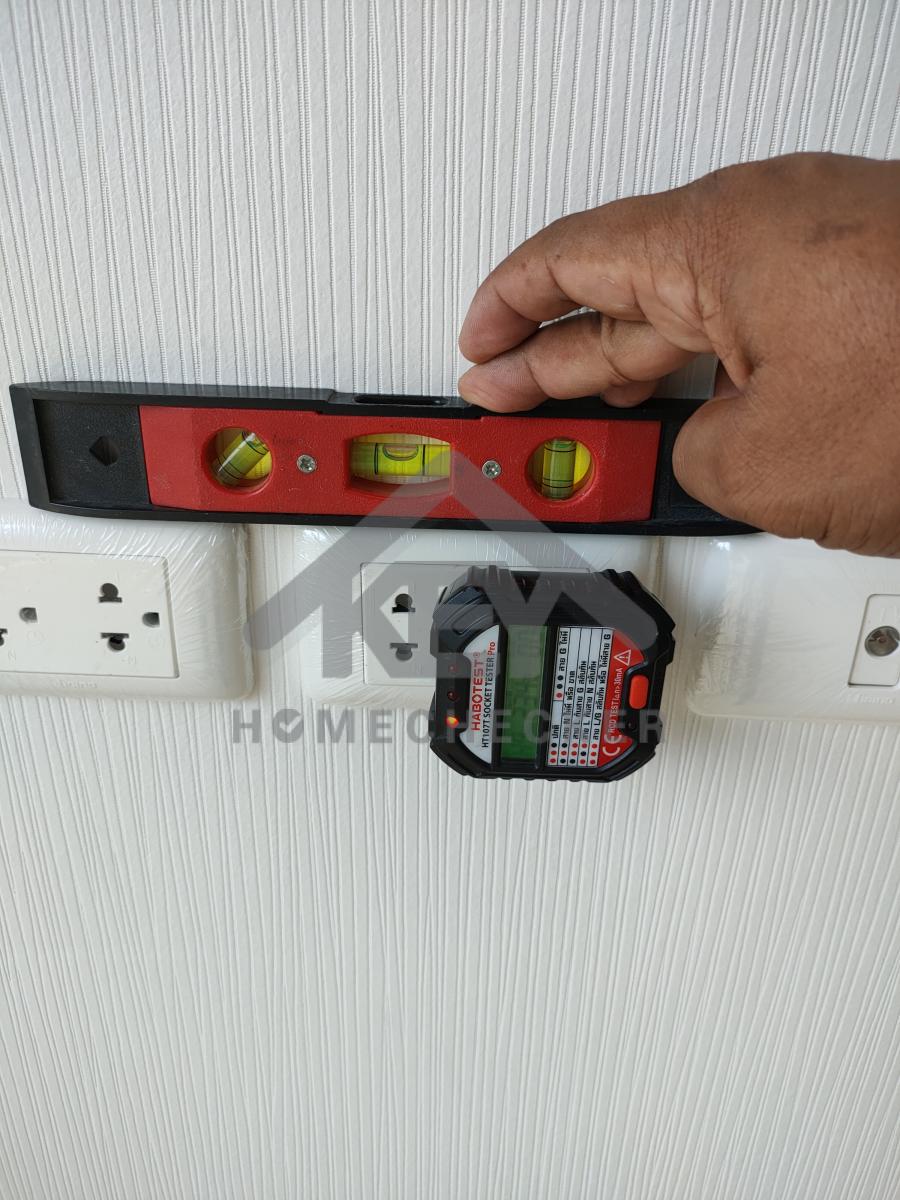

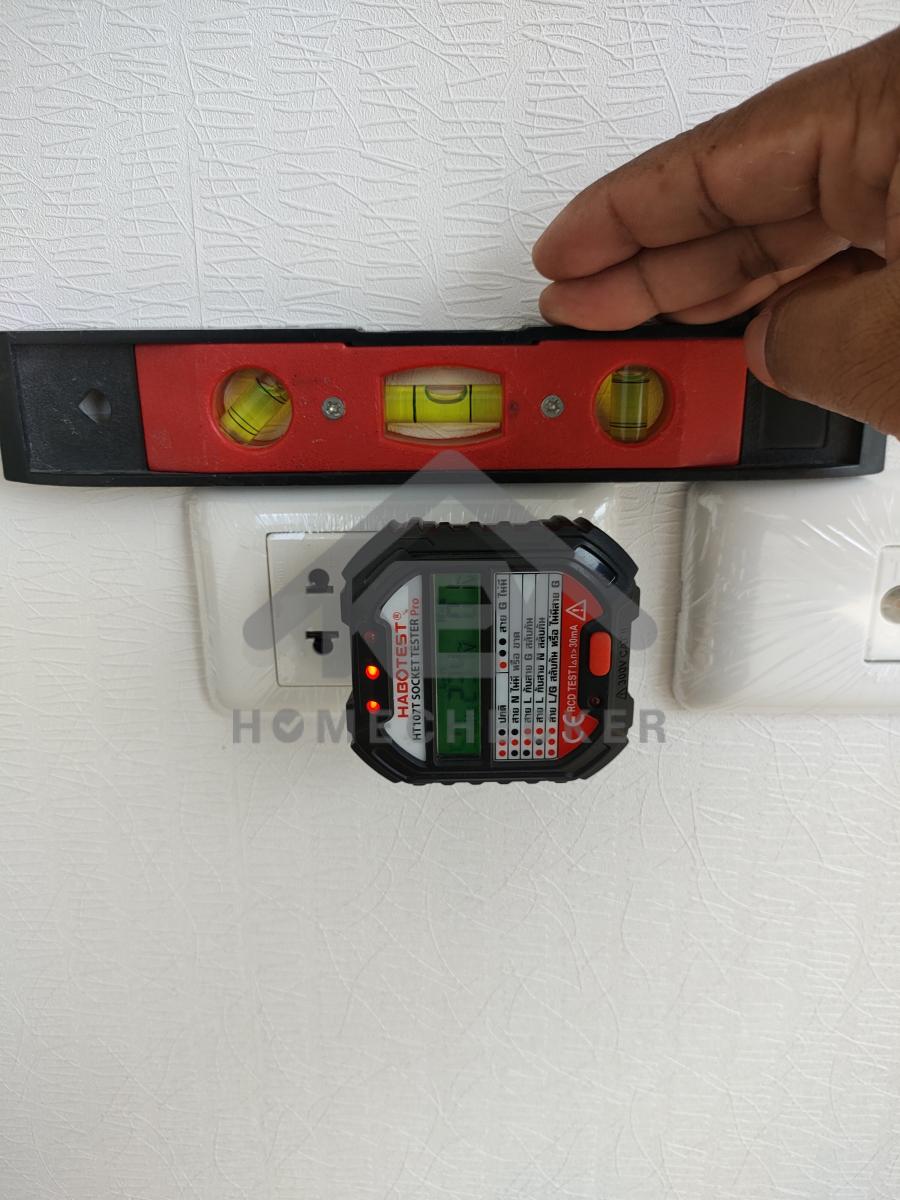

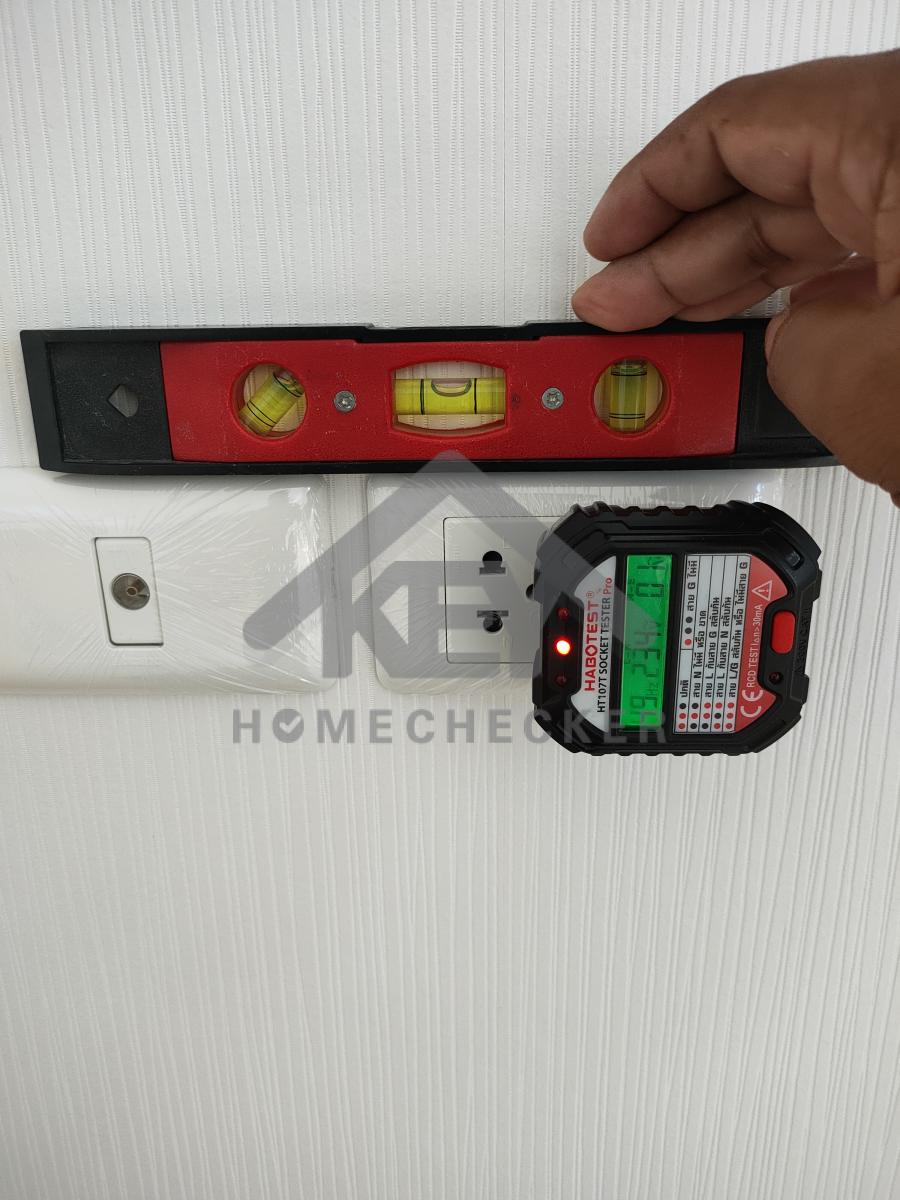

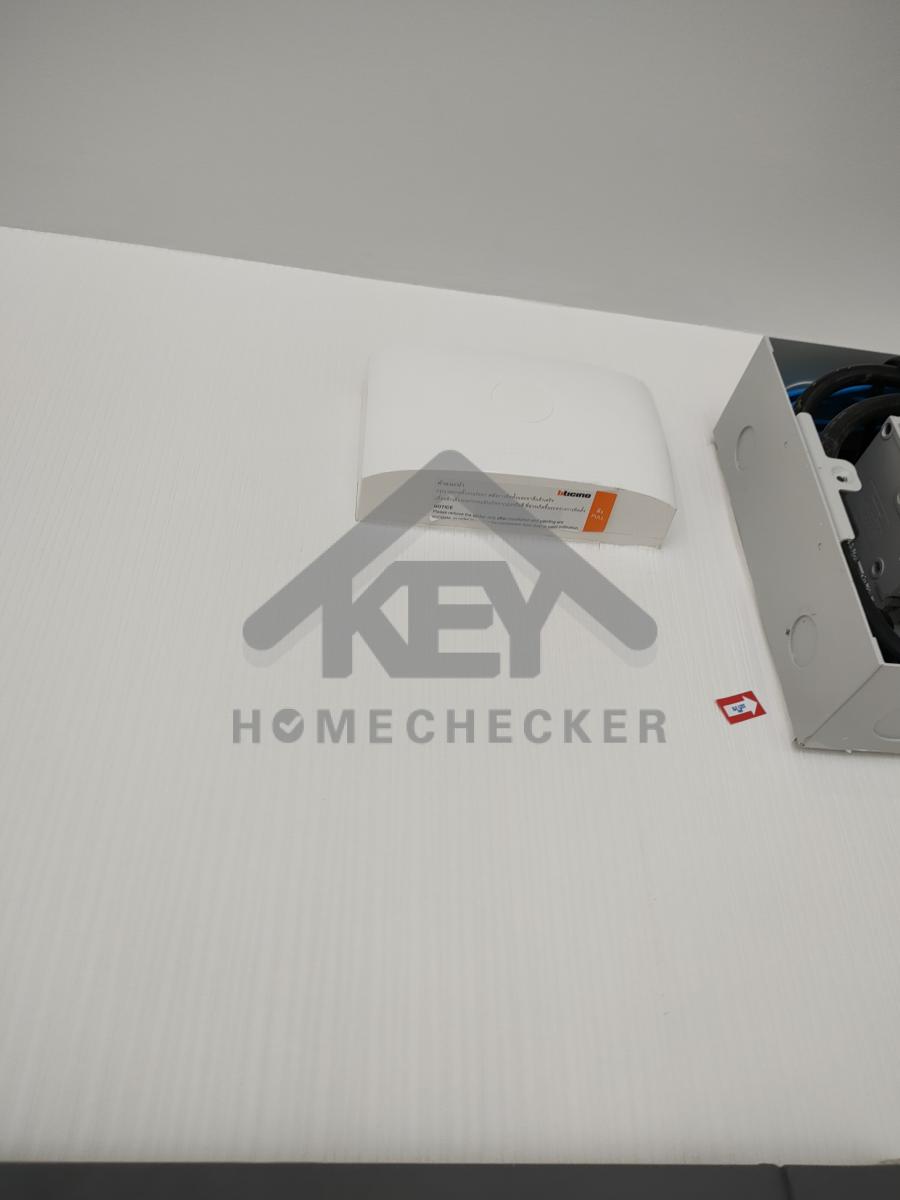

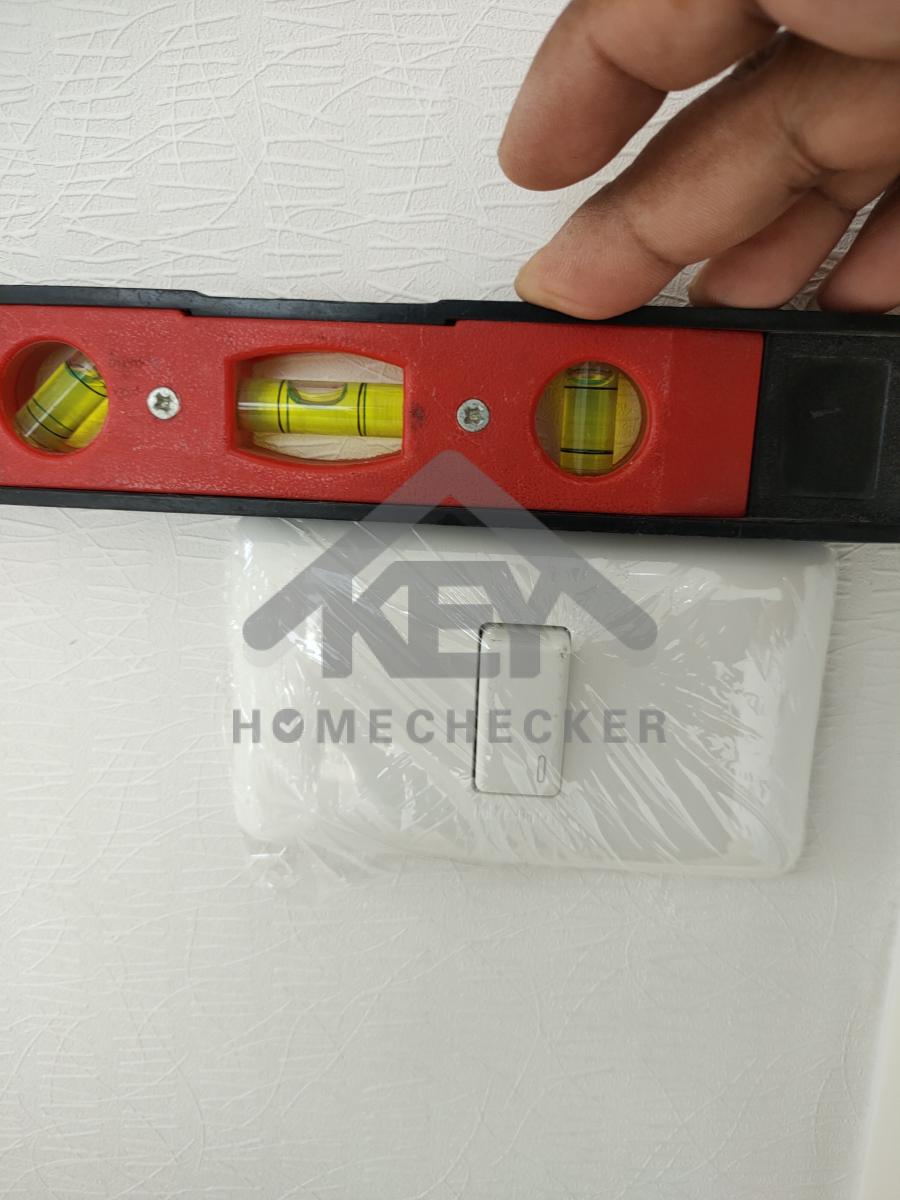

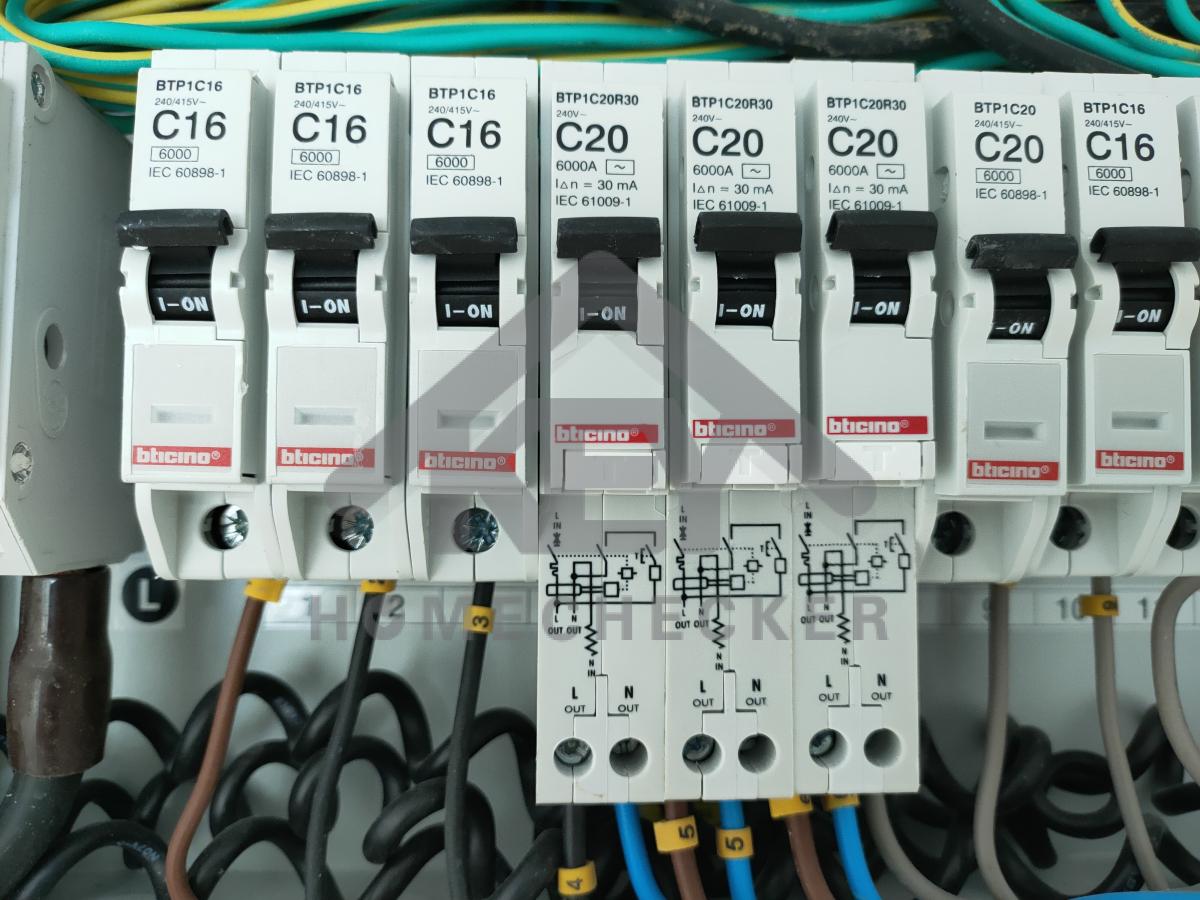

ตู้ควบคุมต่อสายถูกต้อง งานเรียบร้อยดี

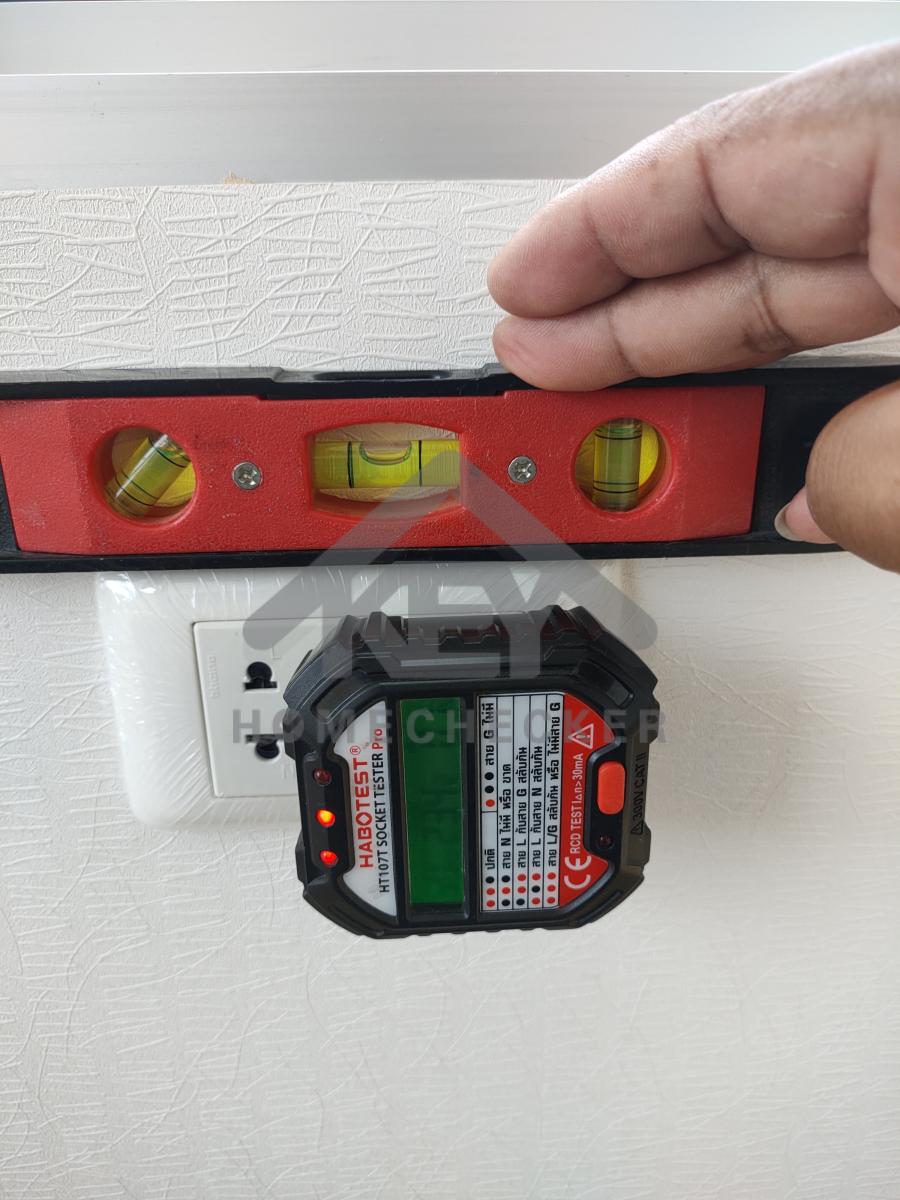

ขนาดสายไฟถูกต้อง งานเรียบร้อยดี

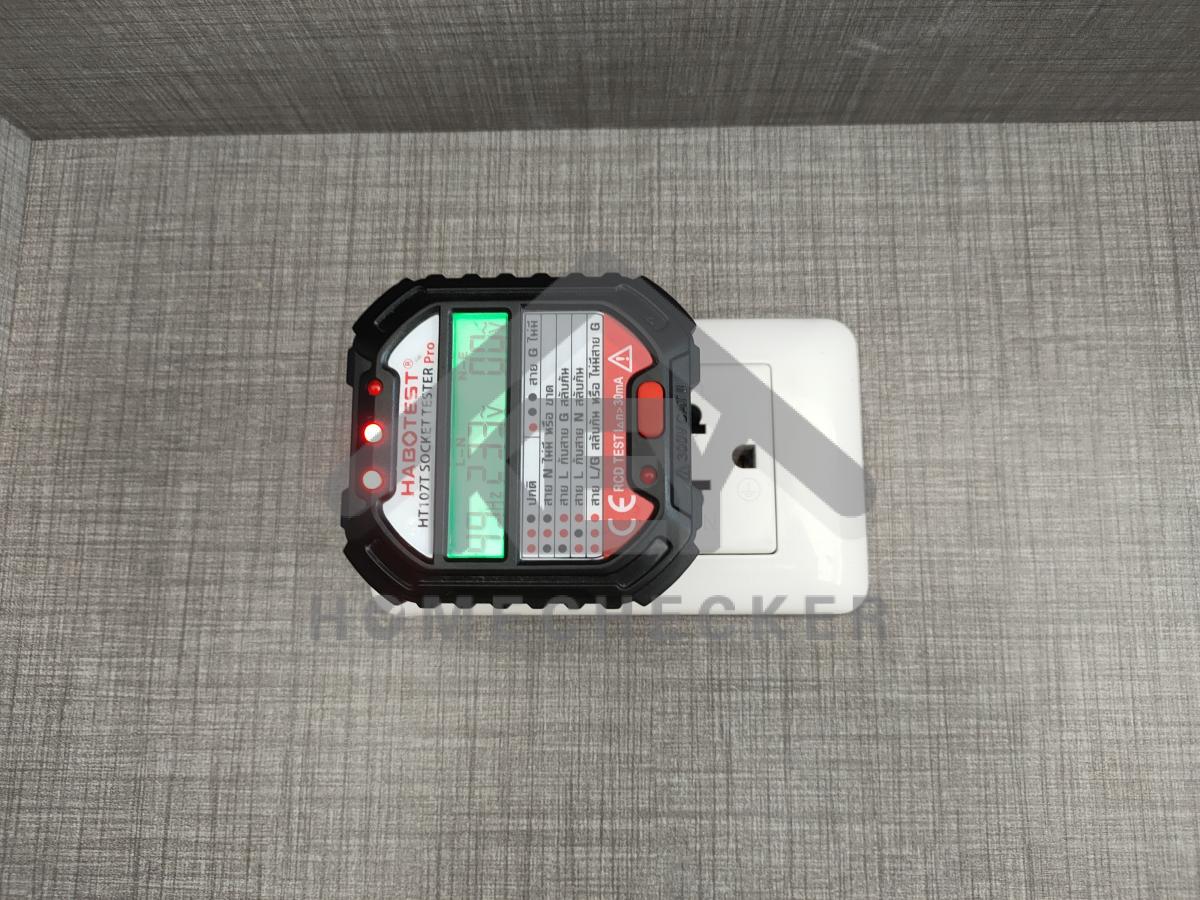

เครื่องน้ำอุ่นและปลั๊กครัว มีกันดูด งานเรียบร้อยดี
ปลั๊กห้องครัวทดสอบกันดูดเรียบร้อย งานเรียบร้อยดี
ปลั๊กห้องครัว งานเรียบร้อยดี
ปลั๊กในตู้ งานเรียบร้อยดี

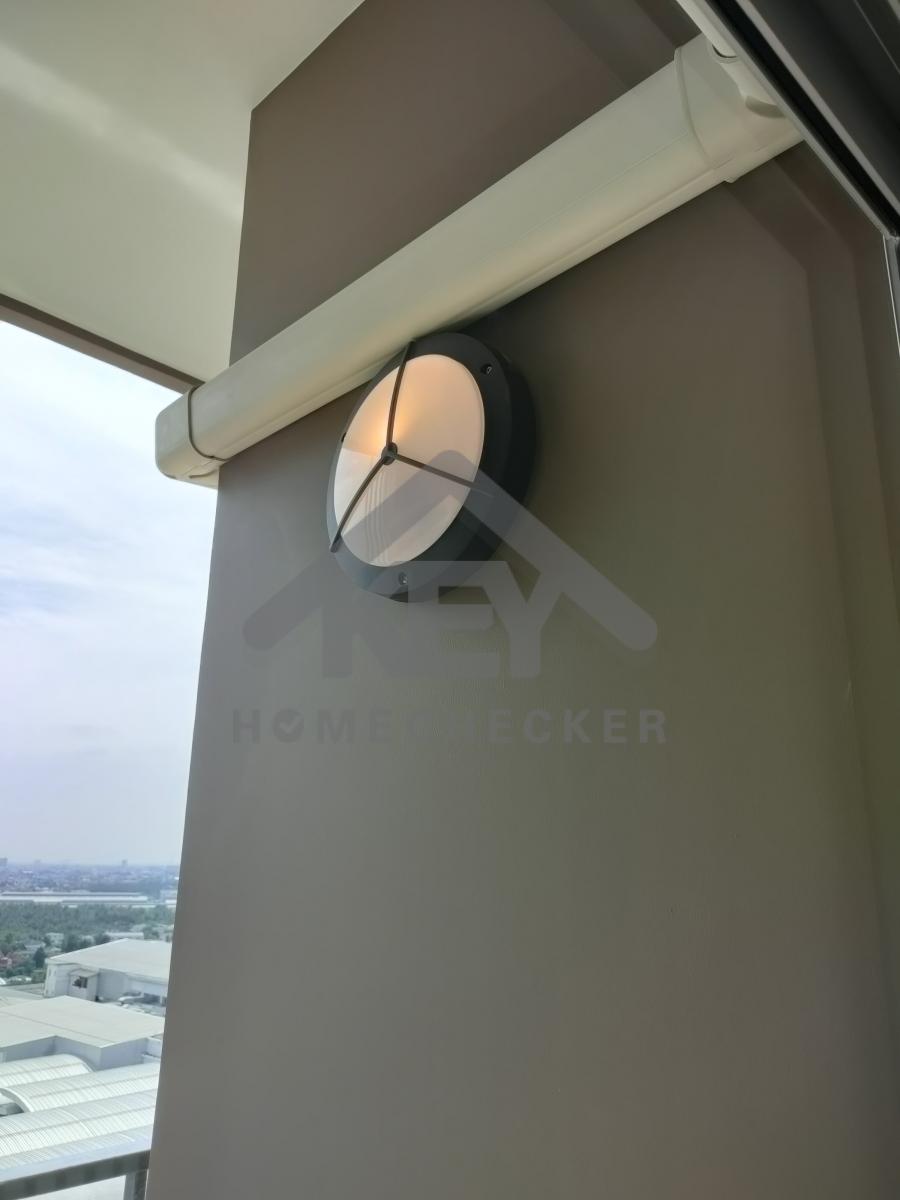

แสงสว่างระเบียง งานเรียบร้อยดี

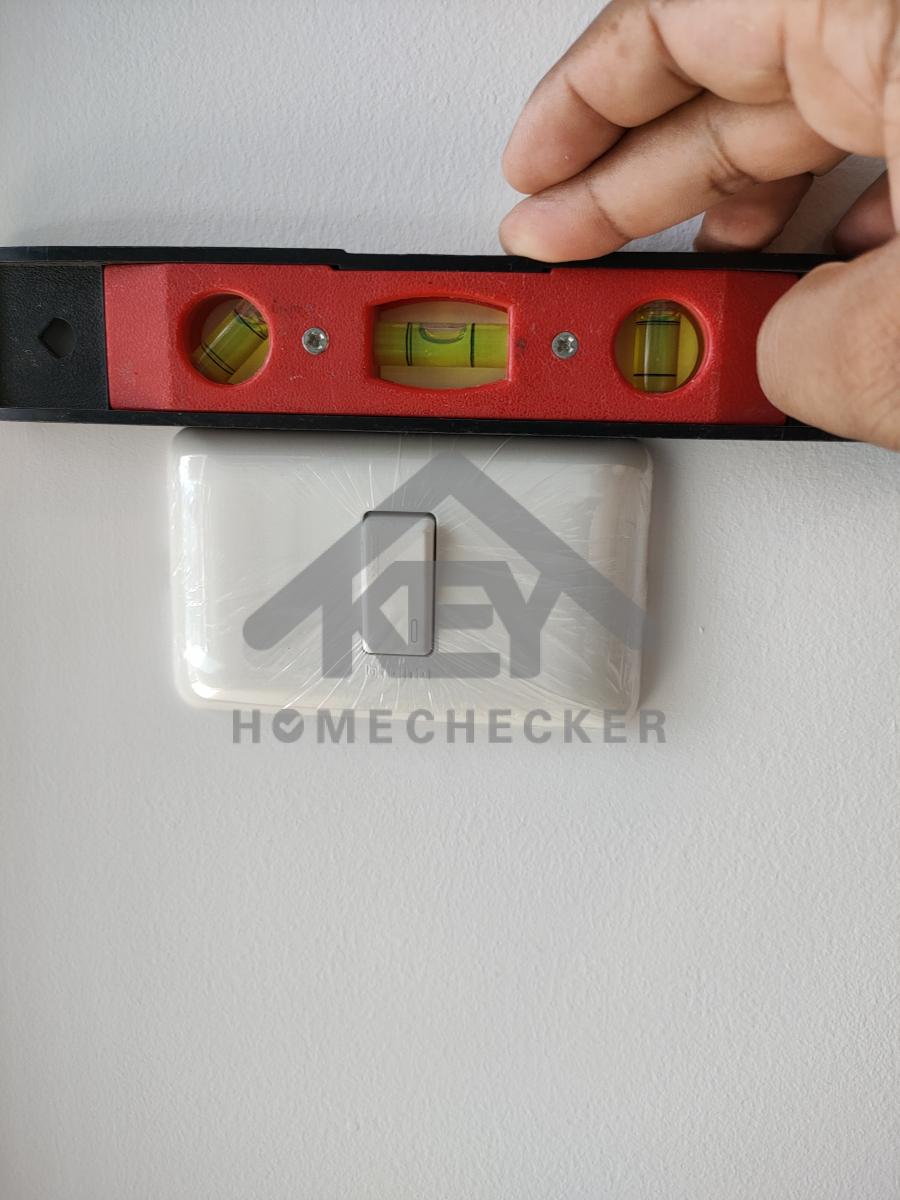

สวิทช์ งานเรียบร้อยดี
แสงสว่างครัว งานเรียบร้อยดี

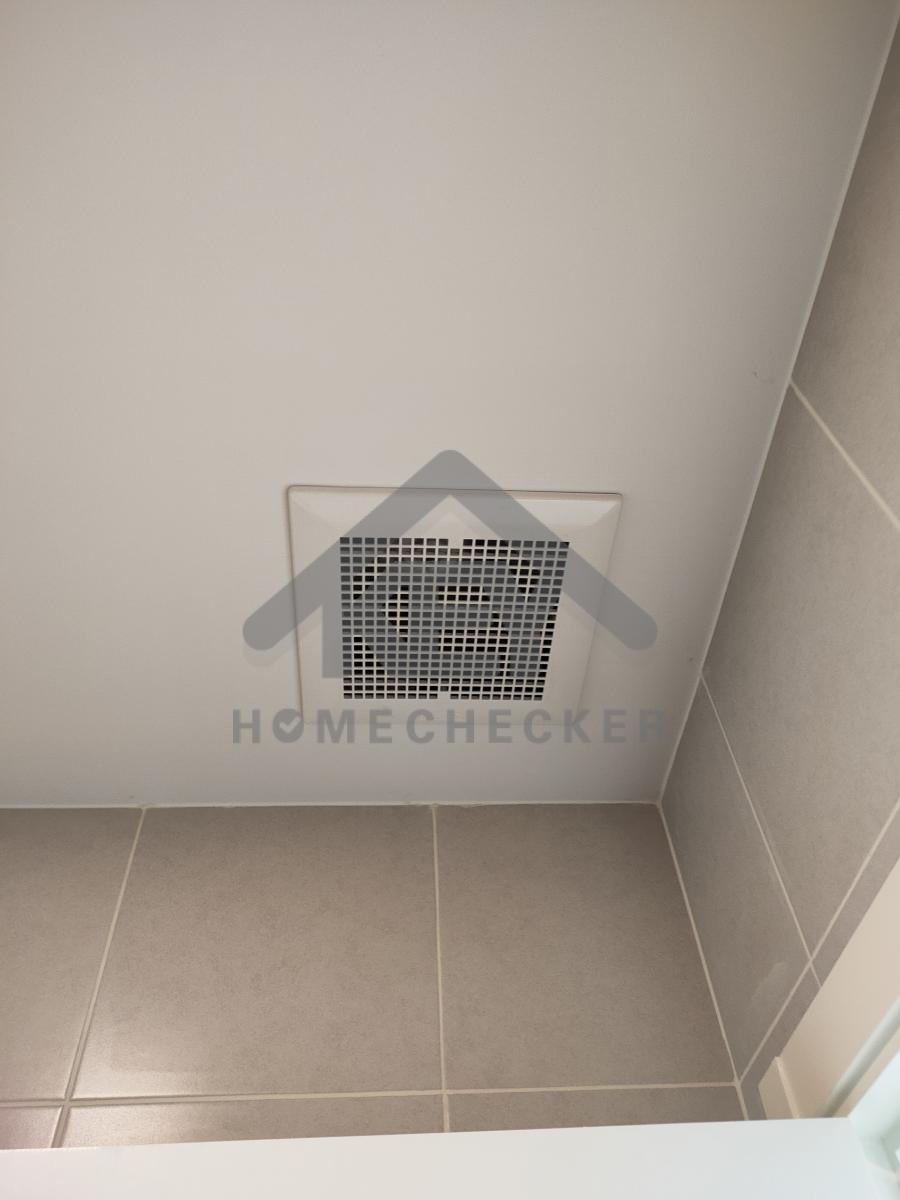

พัดลมระบายอากาศ งานเรียบร้อยดี
แสงสว่างห้องน้ำ1 งานเรียบร้อยดี
ปลั๊กห้องโถง งานเรียบร้อยดี

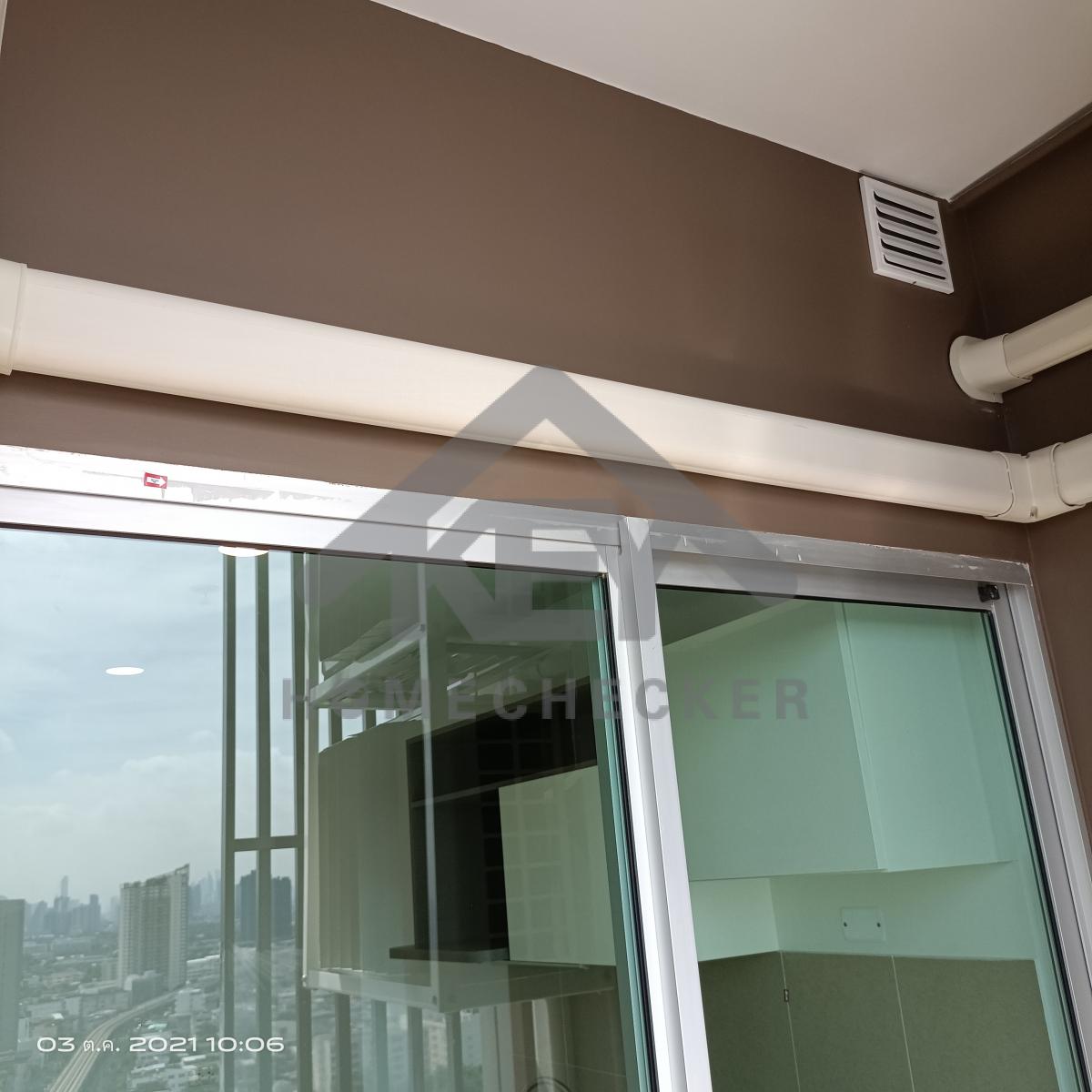

แสงสว่างระเบียง งานเรียบร้อยดี
แสงสว่างห้องโถง งานเรียบร้อยดี

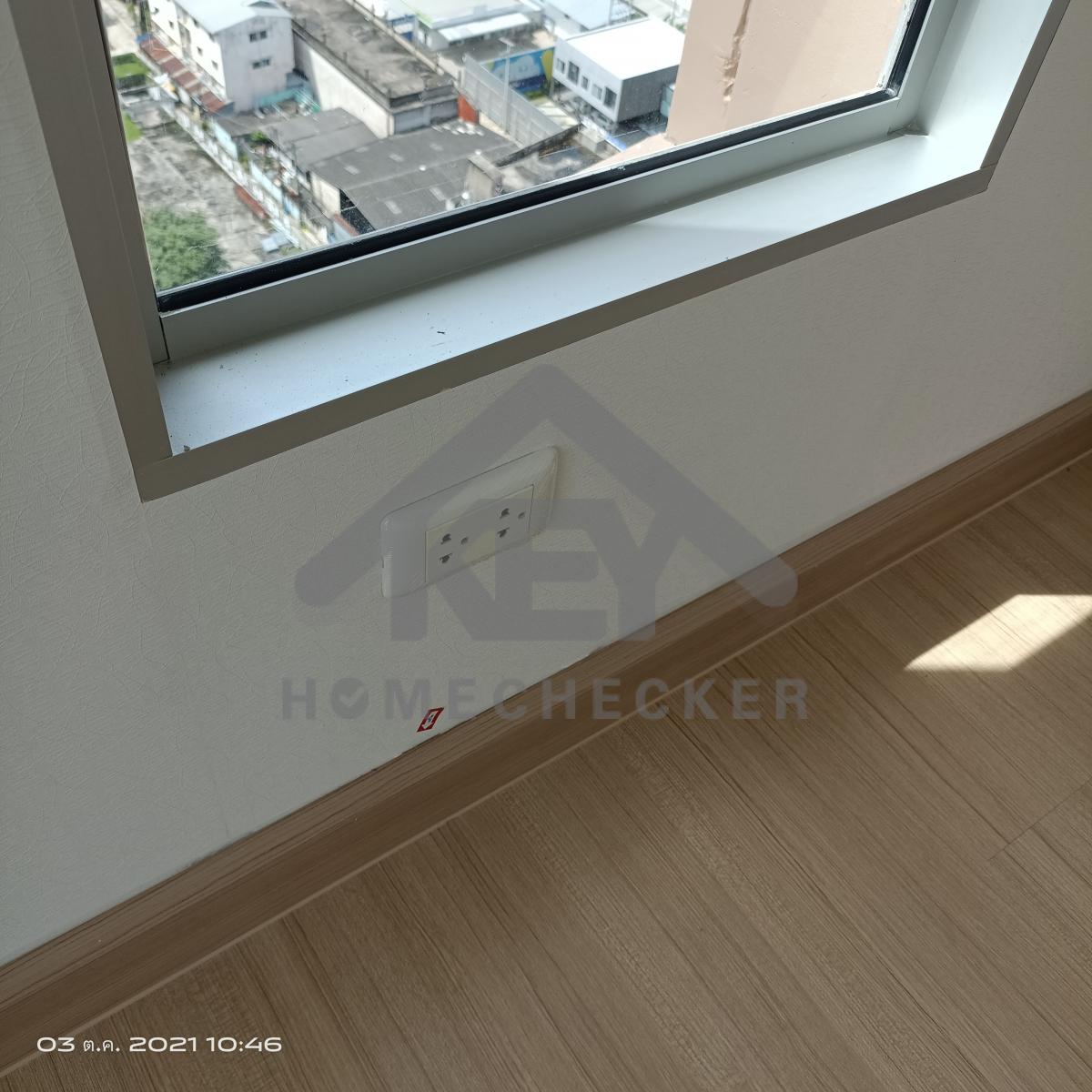

ปลั๊กห้องนอน2 งานเรียบร้อยดี
ปลั๊กห้องนอน2 งานเรียบร้อยดี
แสงสว่างห้องนอน2 งานเรียบร้อยดี
สวิทช์ห้องนอน2 งานเรียบร้อยดี
ปลั๊กห้องนอน1 งานเรียบร้อยดี
แสงสว่างห้องนอน1 งานเรียบร้อยดี
แสงสว่างห้องน้ำ2 งานเรียบร้อยดี
เสียงกริ่งปกติ งานเรียบร้อยดี
เสียงกริ่งปกติ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
3. งานห้องโถง ห้องนั่งเล่น

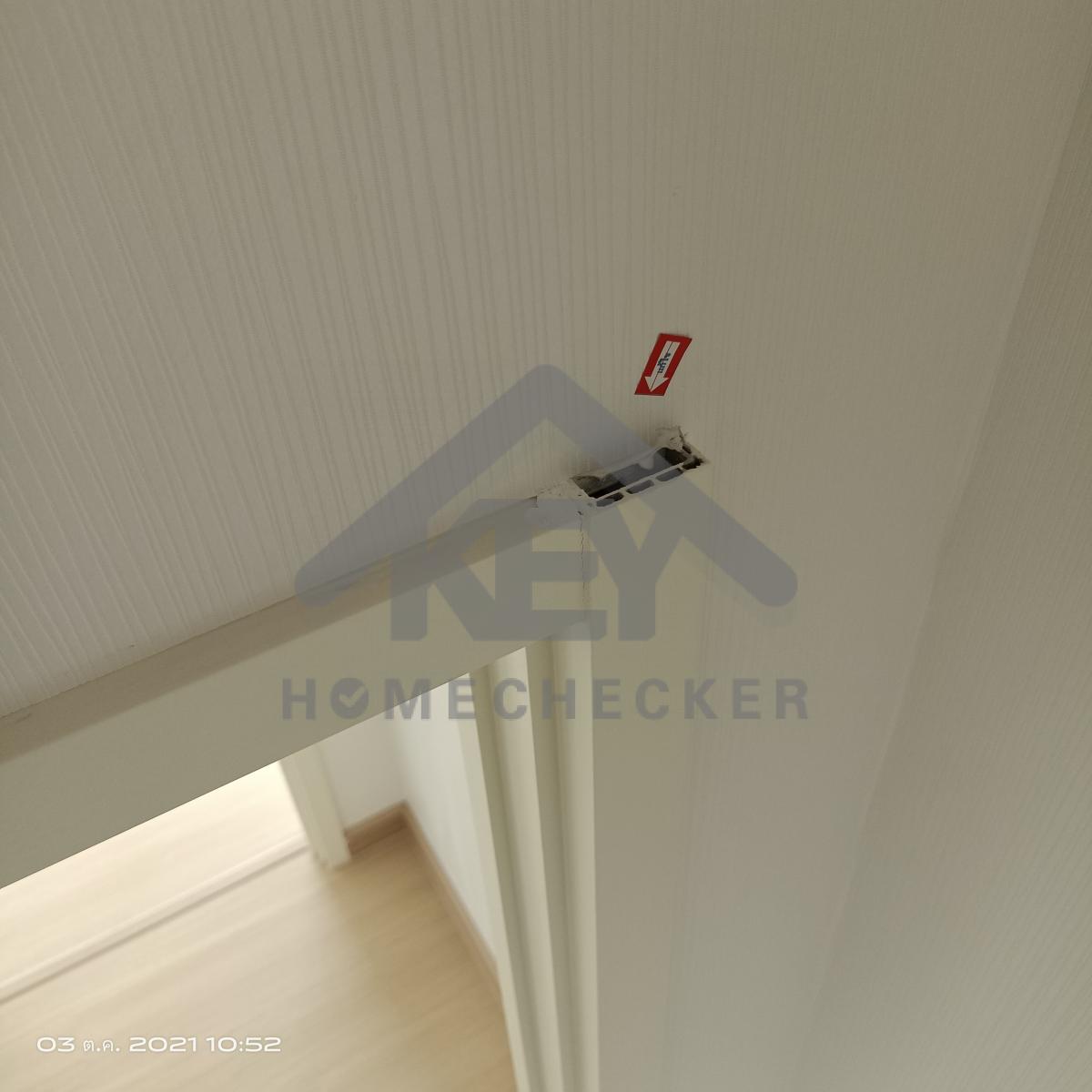

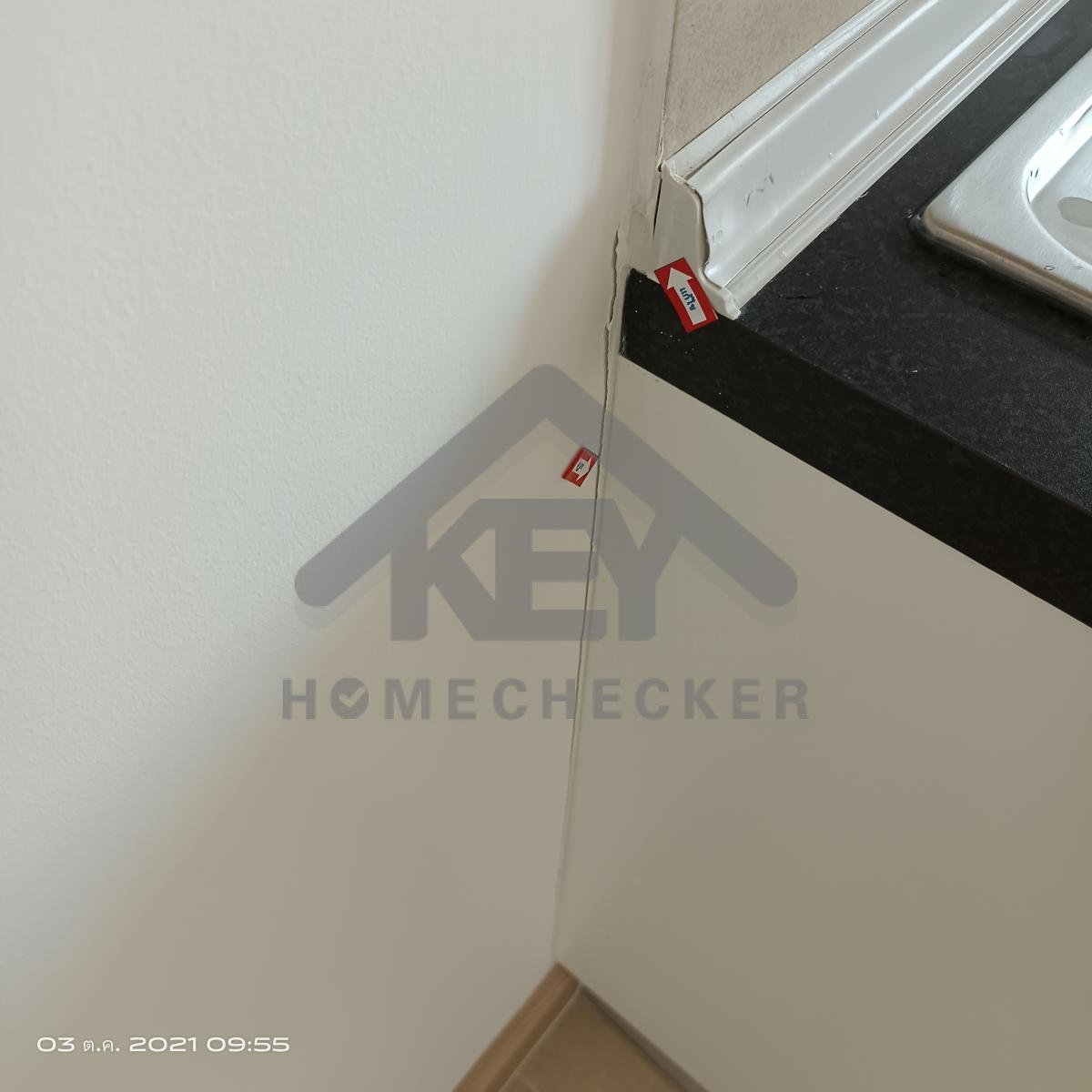

แก้ไข เก็บงานขอบตู้ไฟให้เรียบร้อย
แก้ไข เก็บงานขอบวงกบประตูด้านบนให้เรียบร้อย

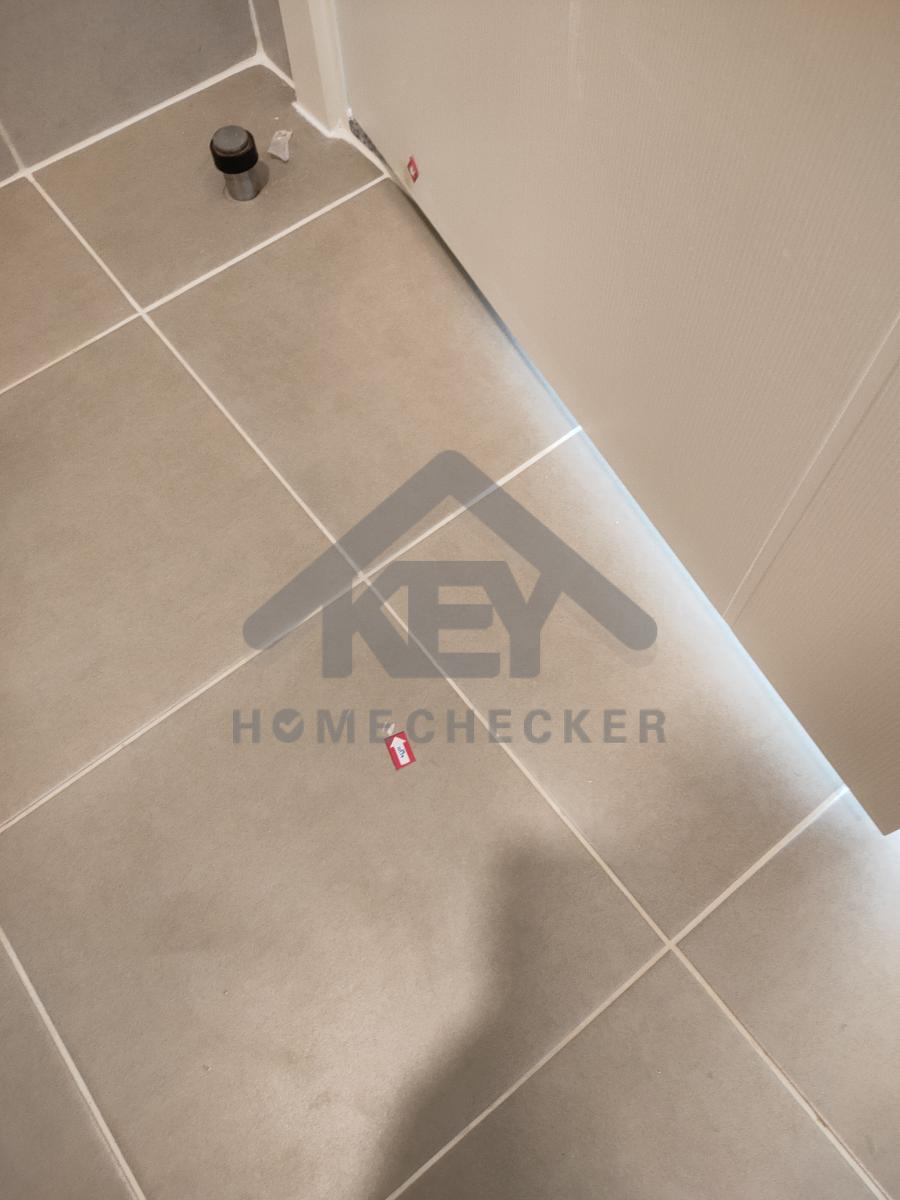

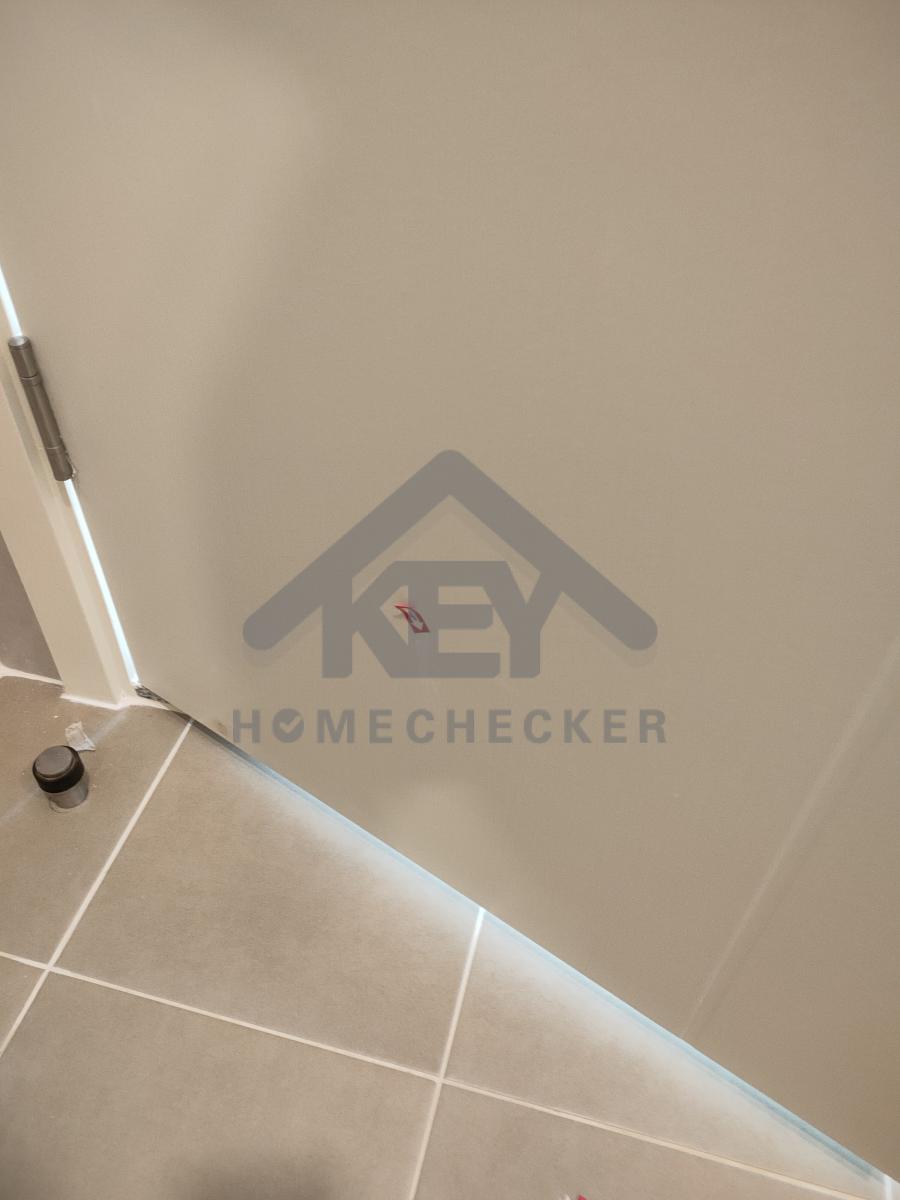

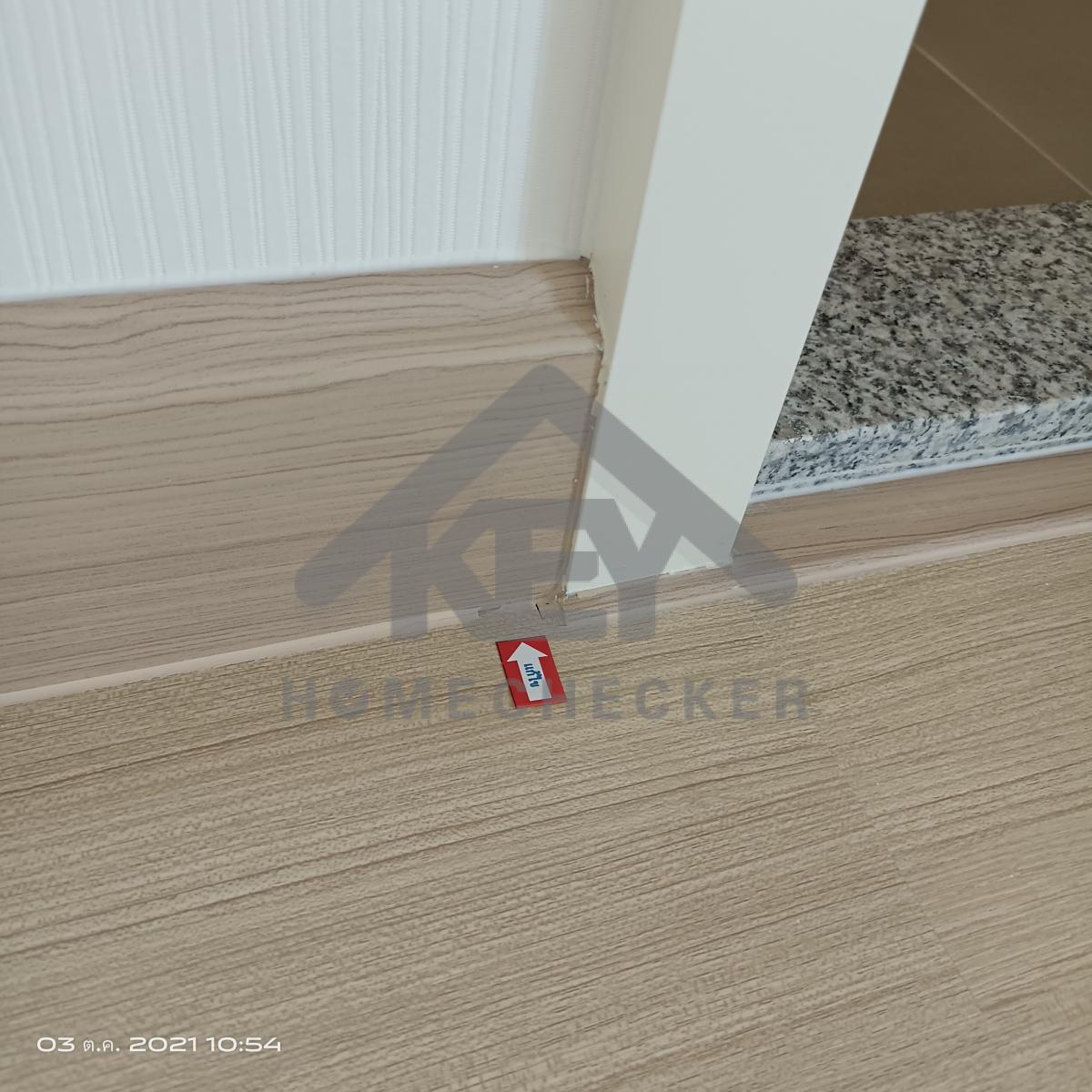

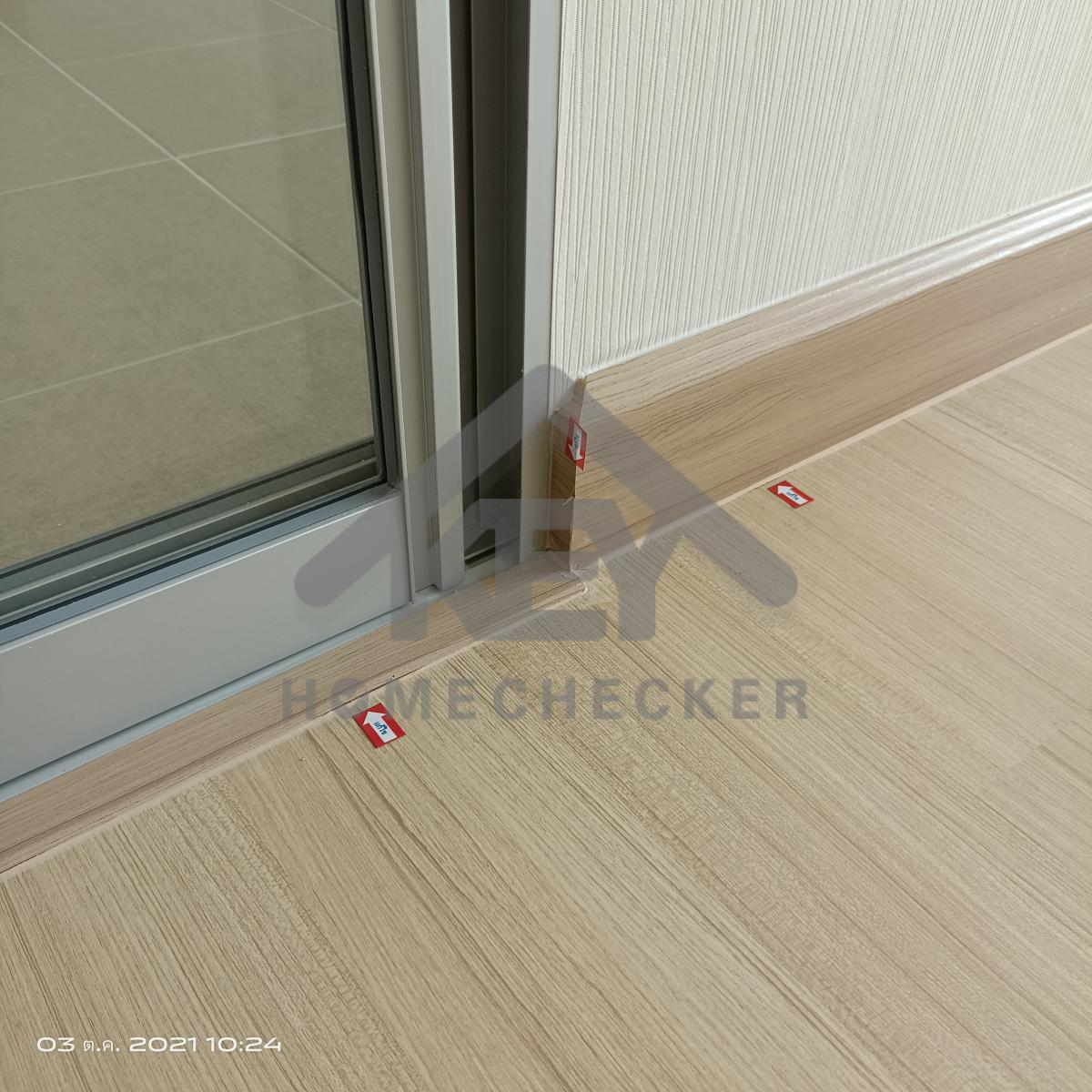

แก้ไข เก็บงานซิลิโคนบัวพื้น
แก้ไข เก็บงานซิลิโคนขอบตัวจบพื้น
แก้ไข เก็บงานซิลิโคนตัวจบและบัวพื้น

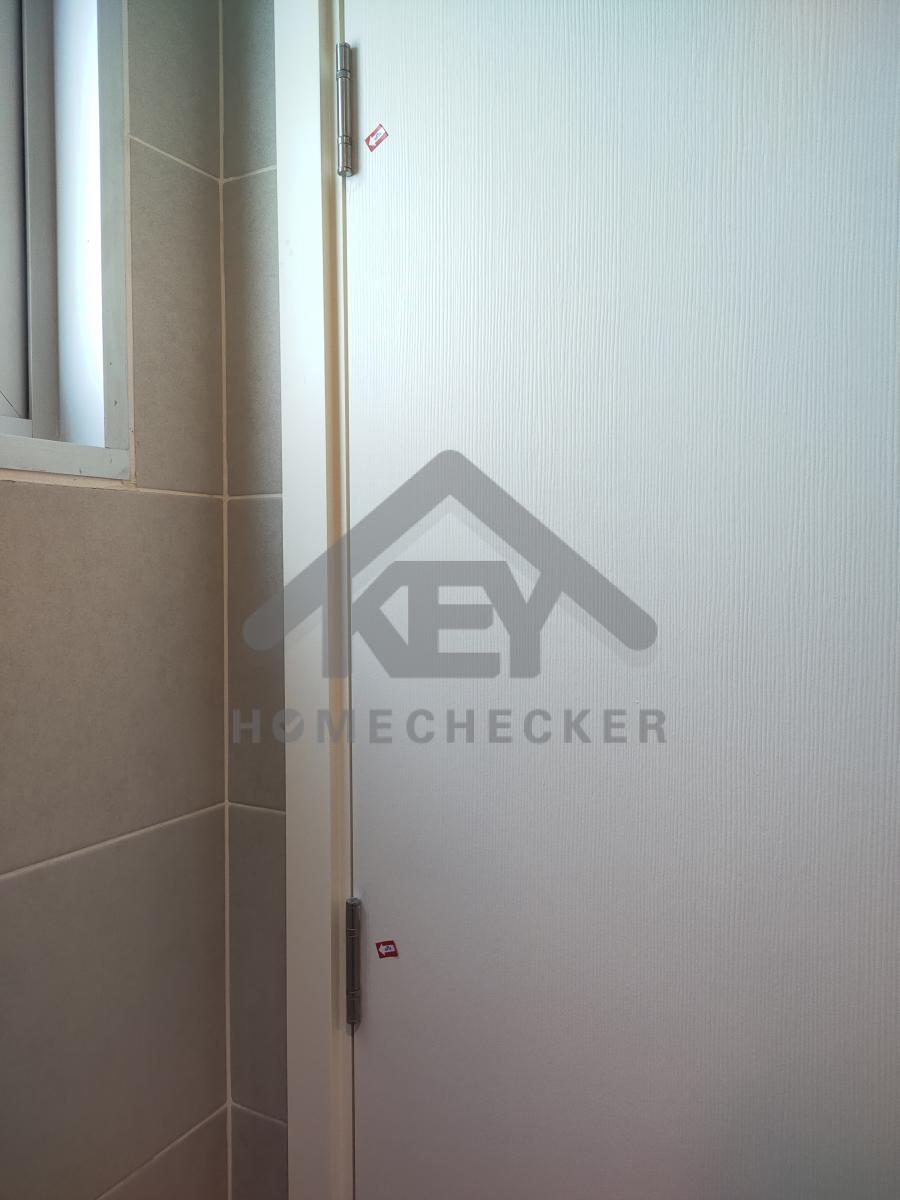

แก้ไข wallpaper ขอบเฟรมประตูหลุดลอก เก็บงานใหม่
แก้ไข ยึดติดตั้งและเก็บงานหัวสกรูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูใหม่
แก้ไข เก็บงานซิลิโคนบัวพื้น
แก้ไข เก็บงานวงกบประตูด้านบน
แก้ไข ทำความสะอาดเก็บสี
แก้ไข เก็บสีวงกบประตูใหม่
4. งานห้องครัวชั้น 1
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งและเก็บงานให้เรียบร้อย

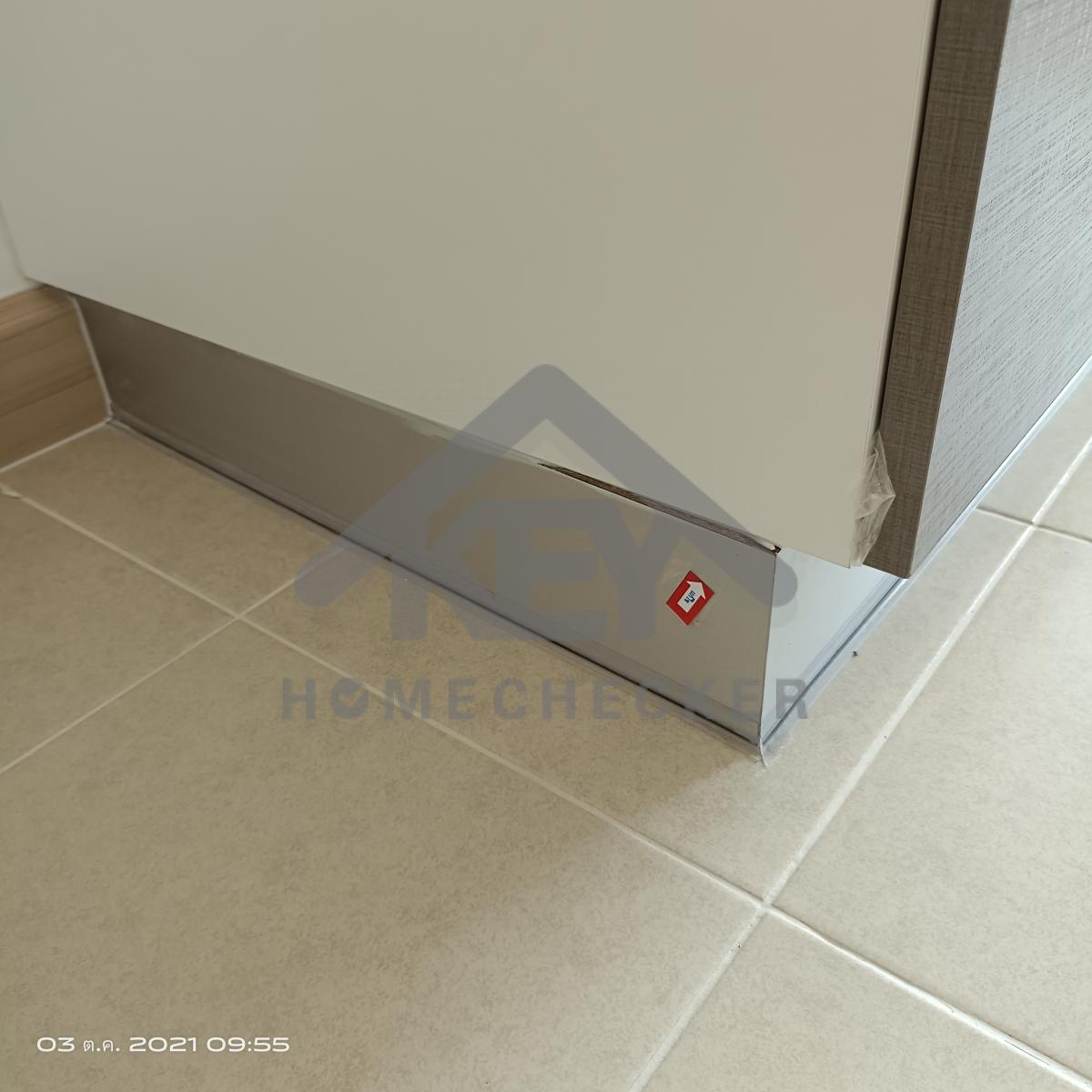

แก้ไข ติดตั้งบัวกันเตะชุดครัวให้เรียบร้อย
แก้ไข เก็บงานยาแนว
แก้ไข เก็บงานยาแนว
งานกระเบื้อง งานเรียบร้อยดี
งานกระเบื้อง งานเรียบร้อยดี
แก้ไข เก็บสีขอบผนัง
แก้ไข เฟรมบานประตูบิดงอ และทำความสะอาดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บรอยเฟรมบานประตูให้เรียบร้อย

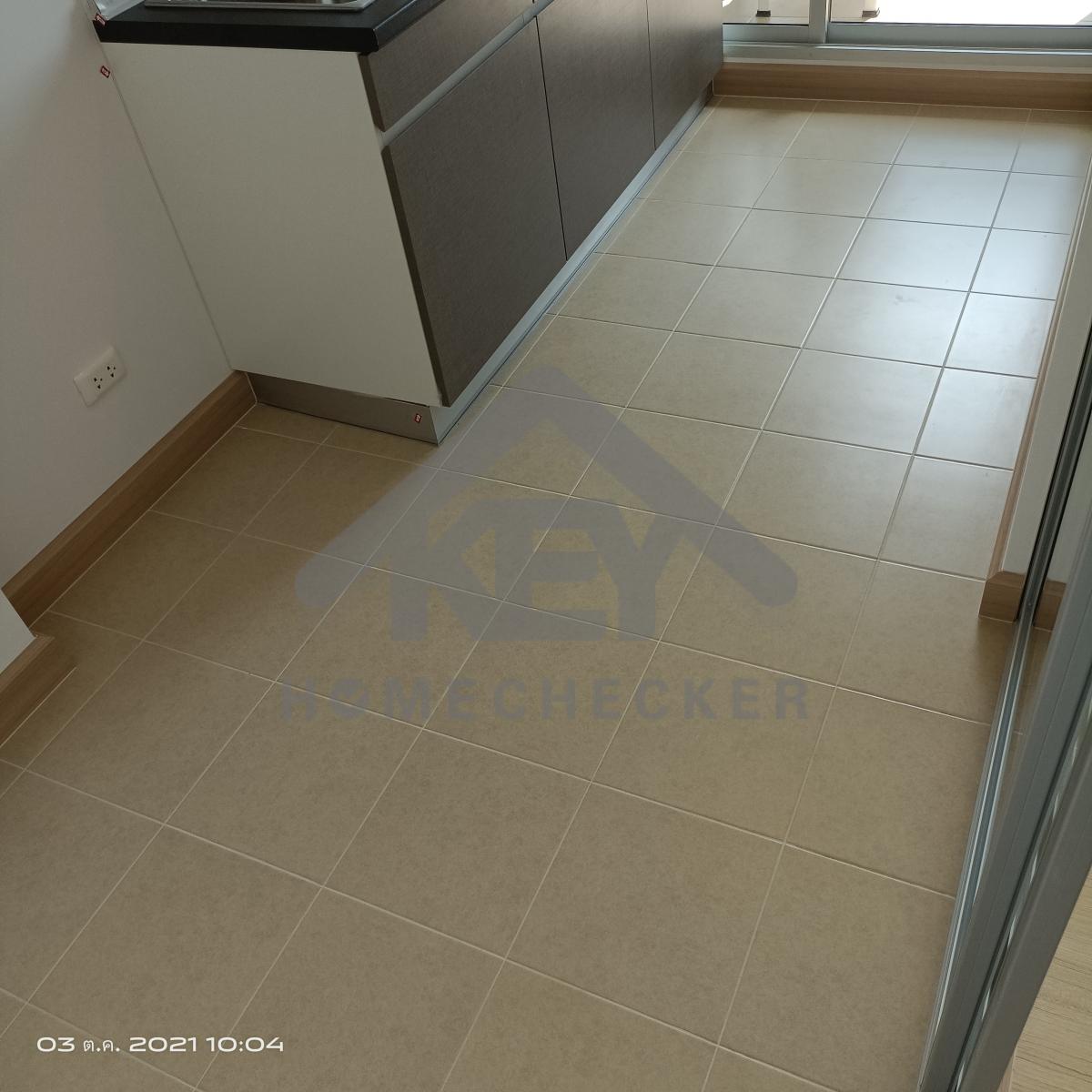

งานกระเบื้อง งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

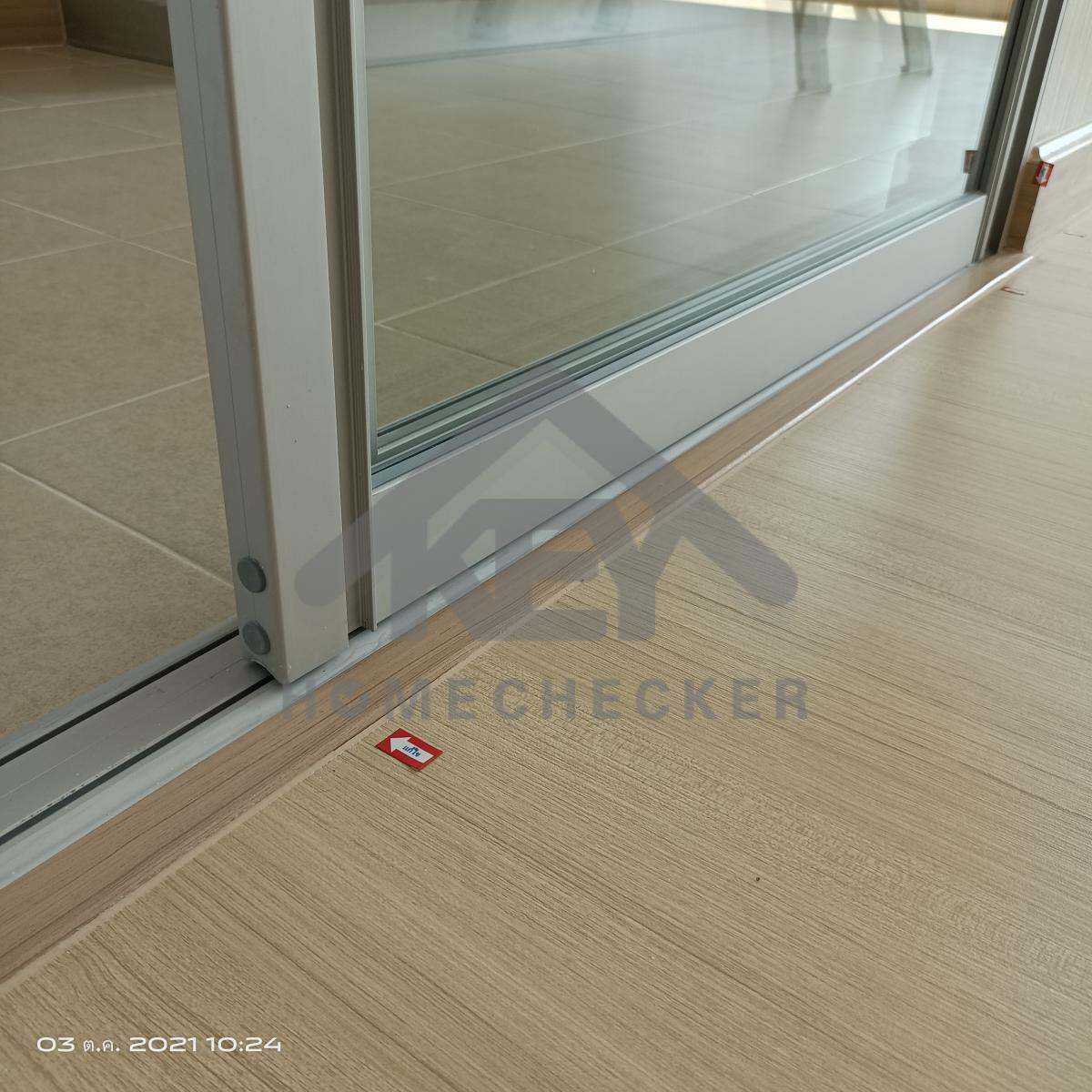

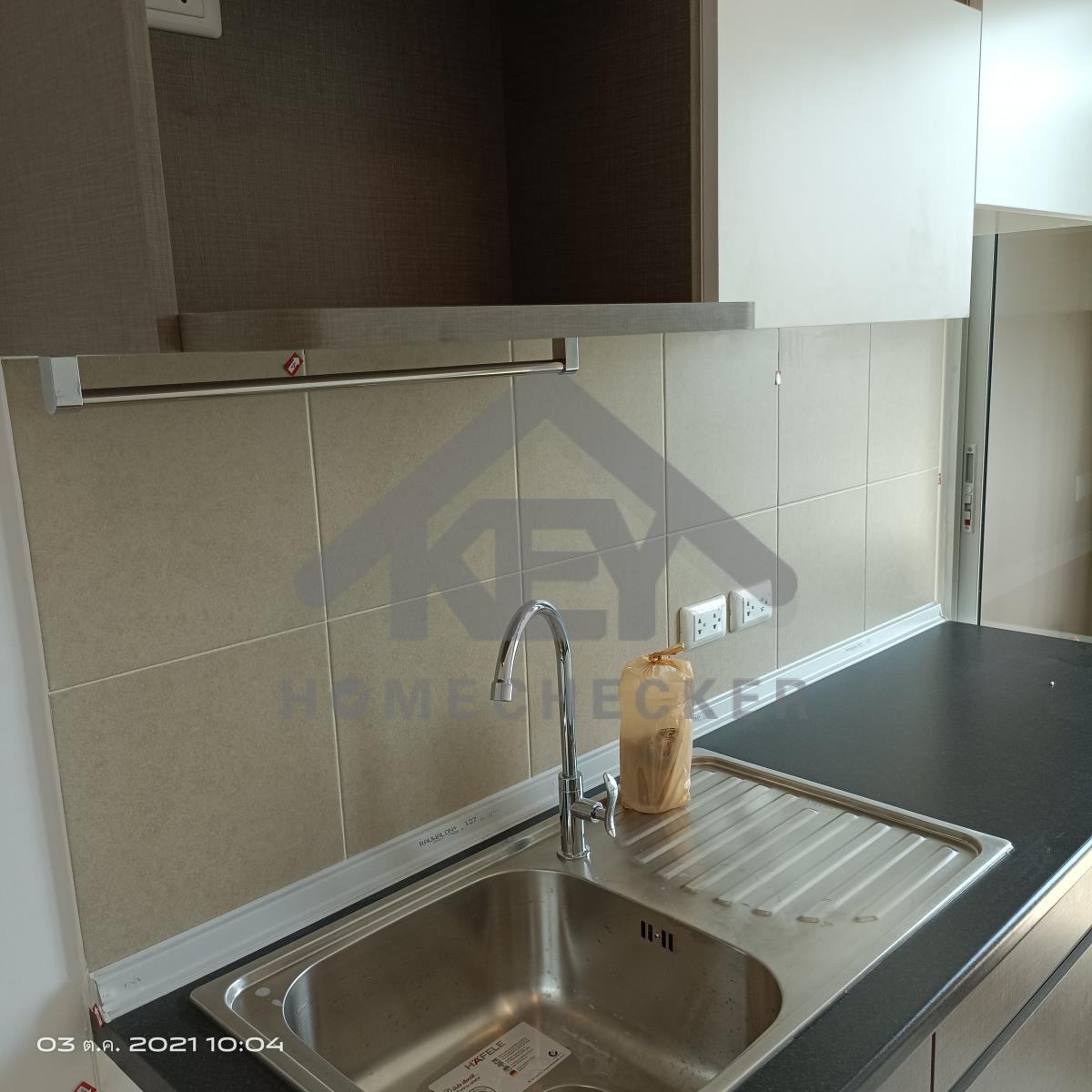

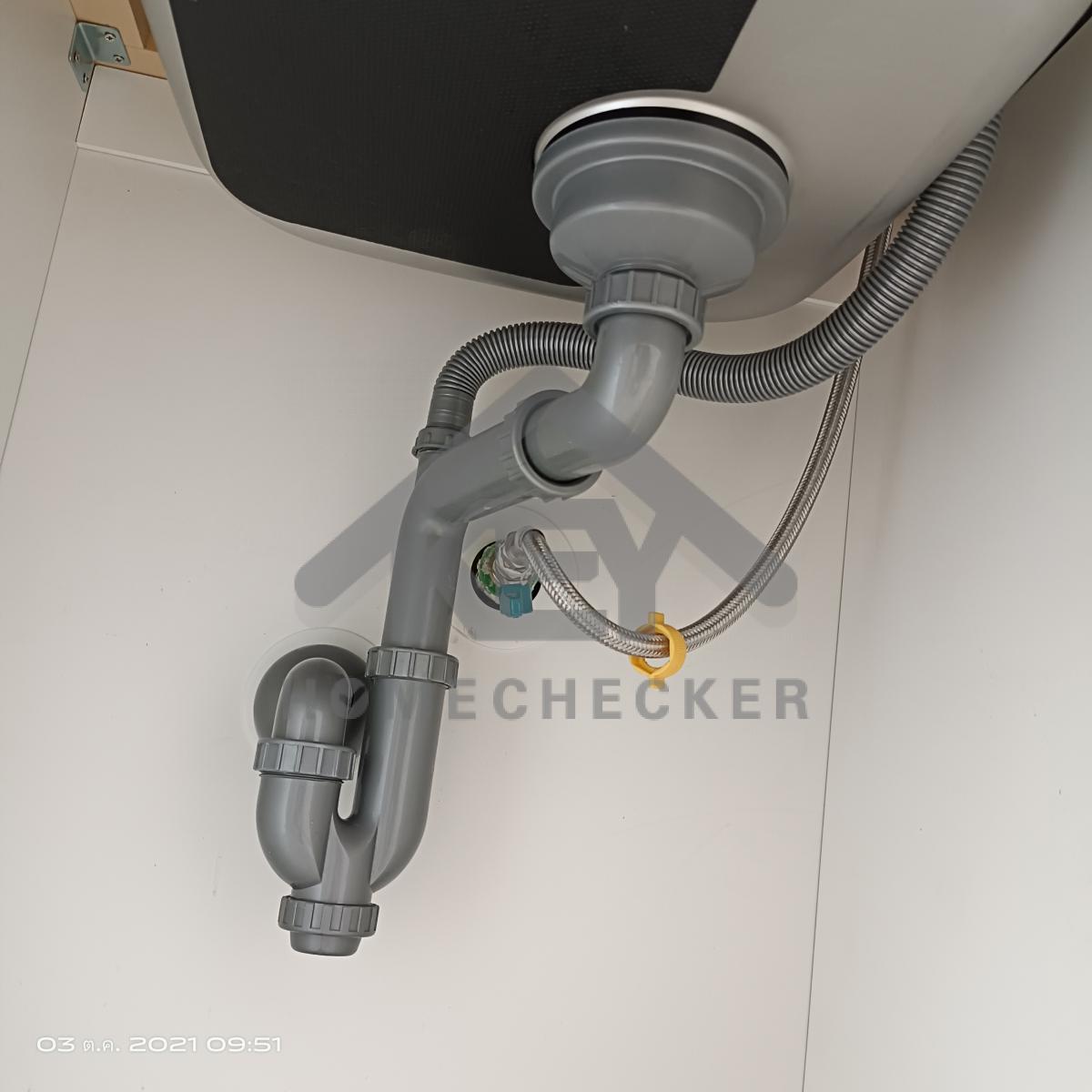

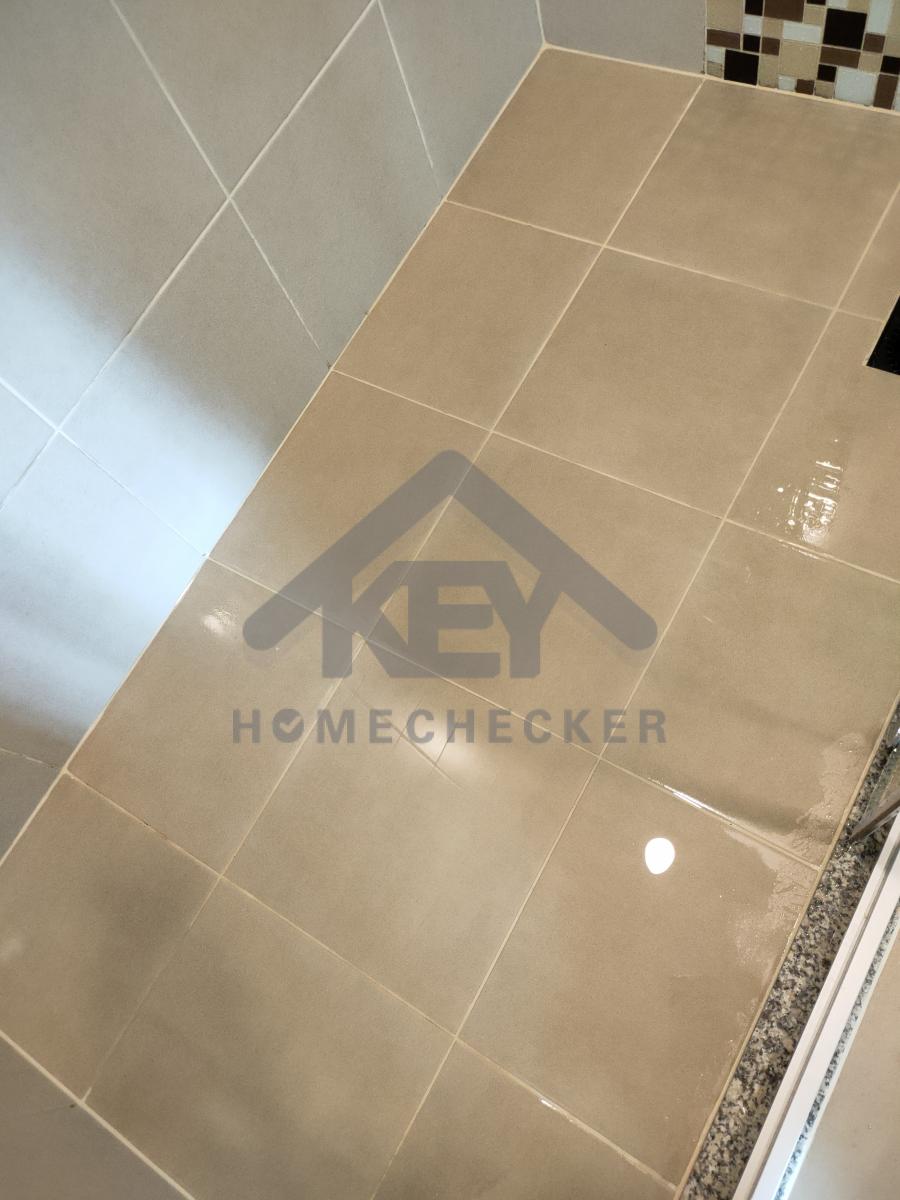

การระบายน้ำ งานเรียบร้อยดี

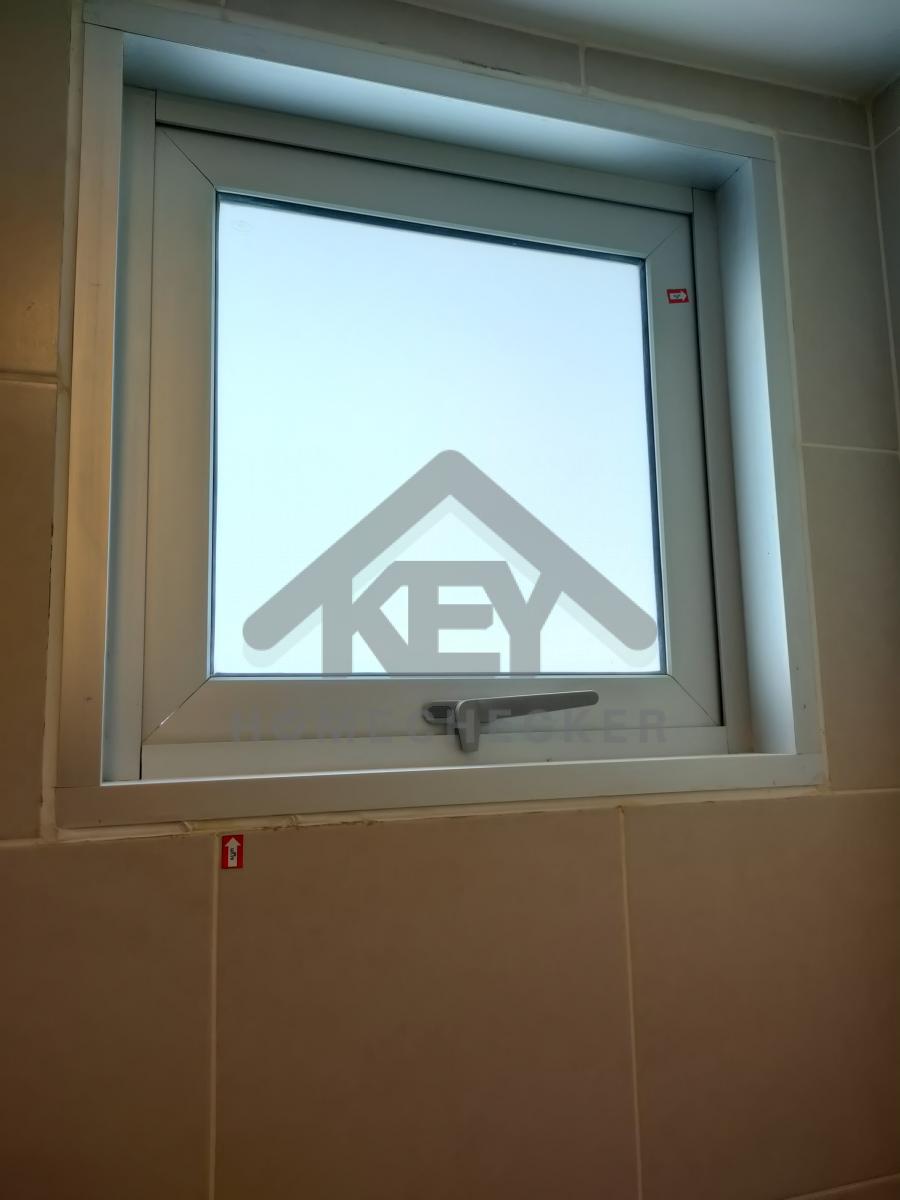

5. งานห้องน้ำชั้น 1 (1)
อ่างระบายน้ำล้น งานเรียบร้อยดี

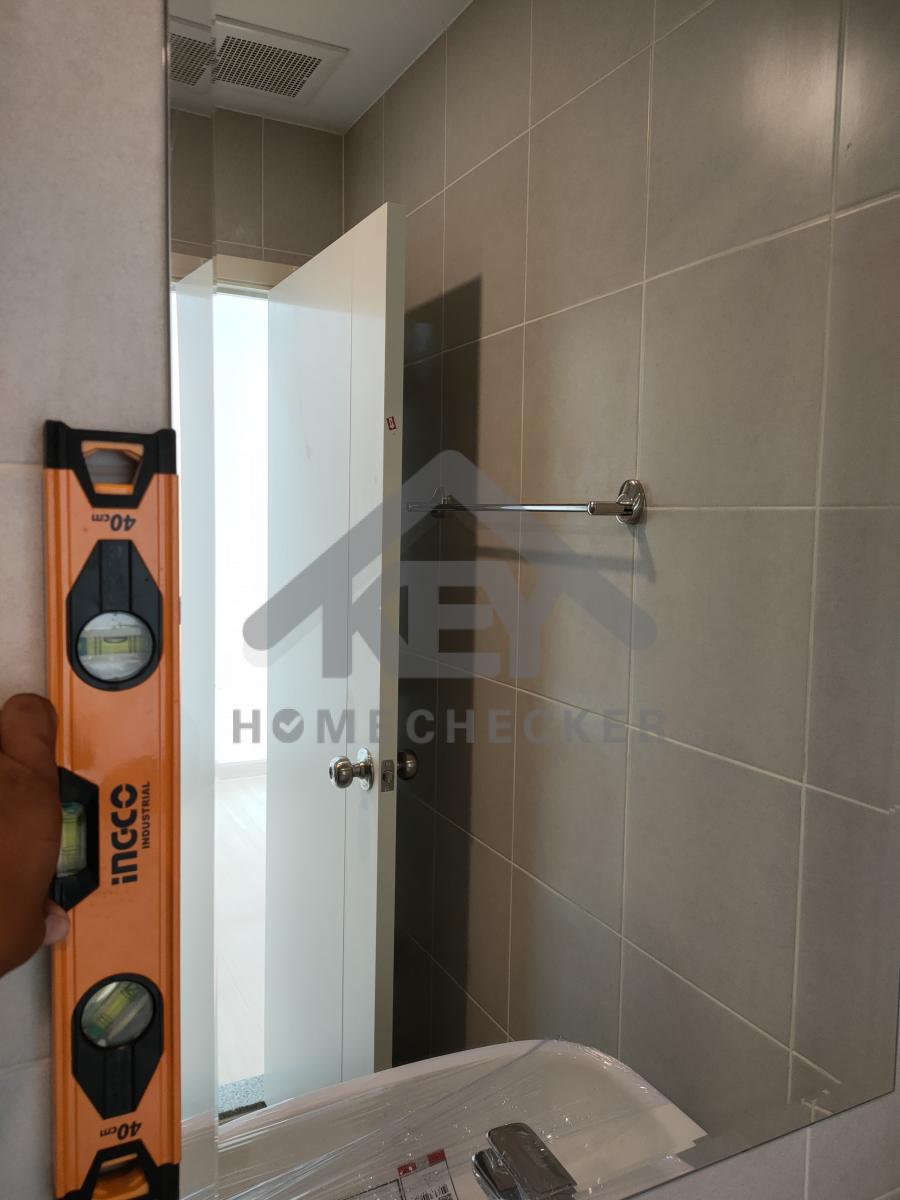

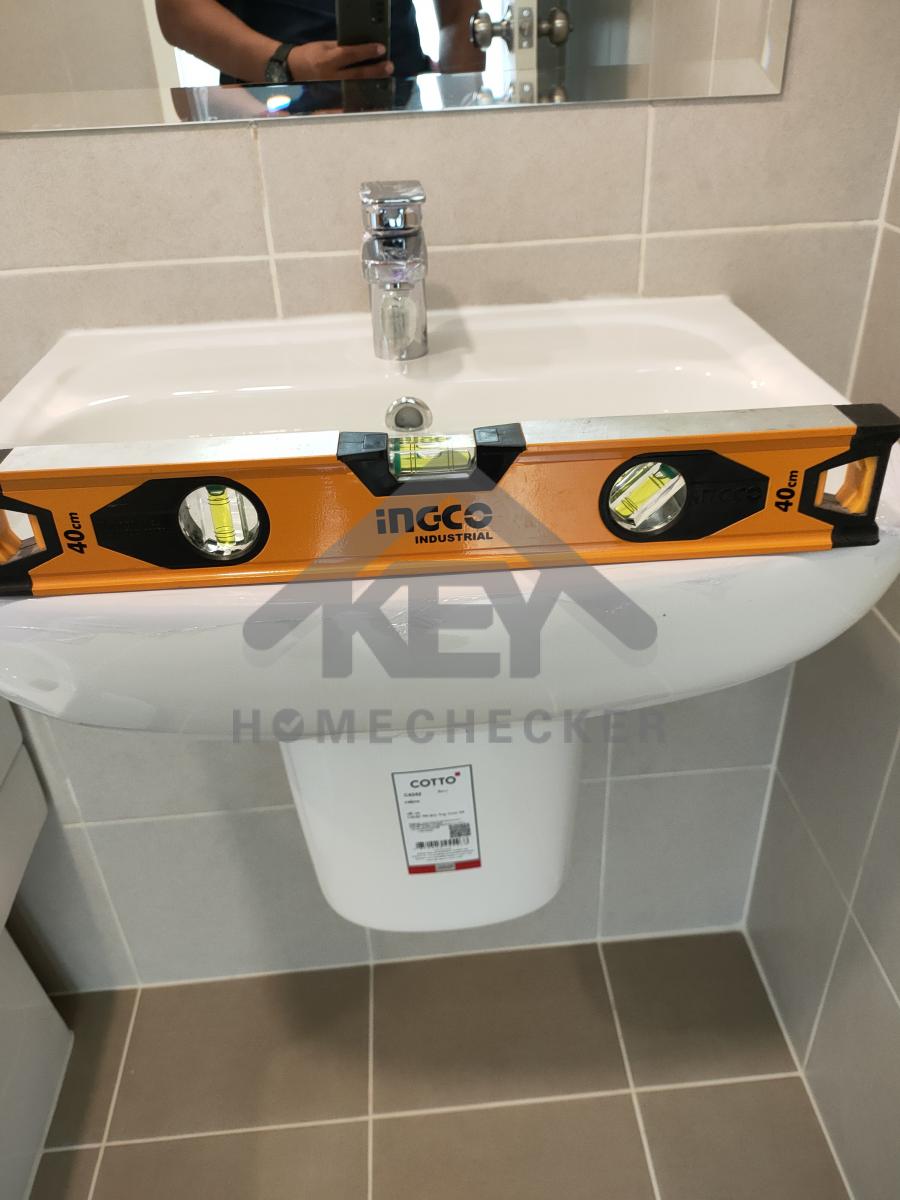

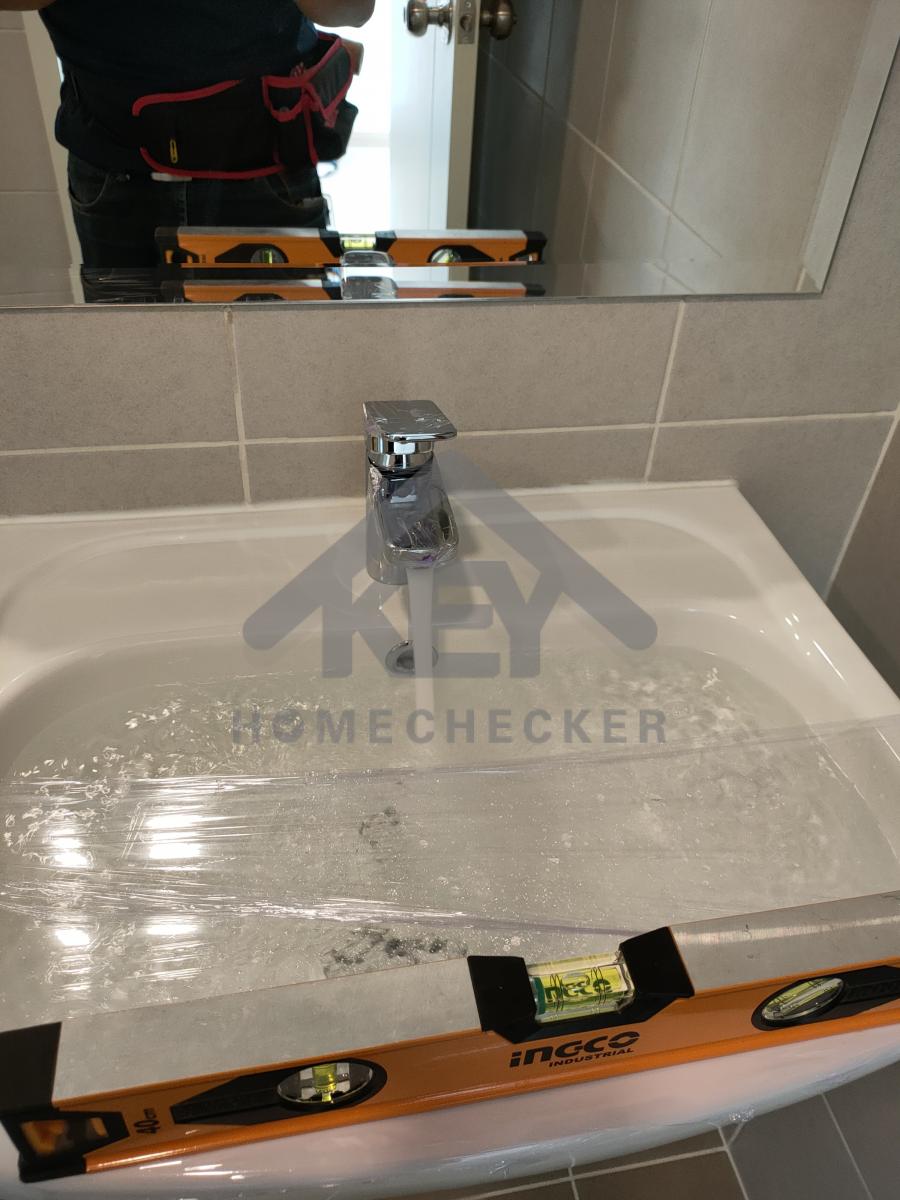

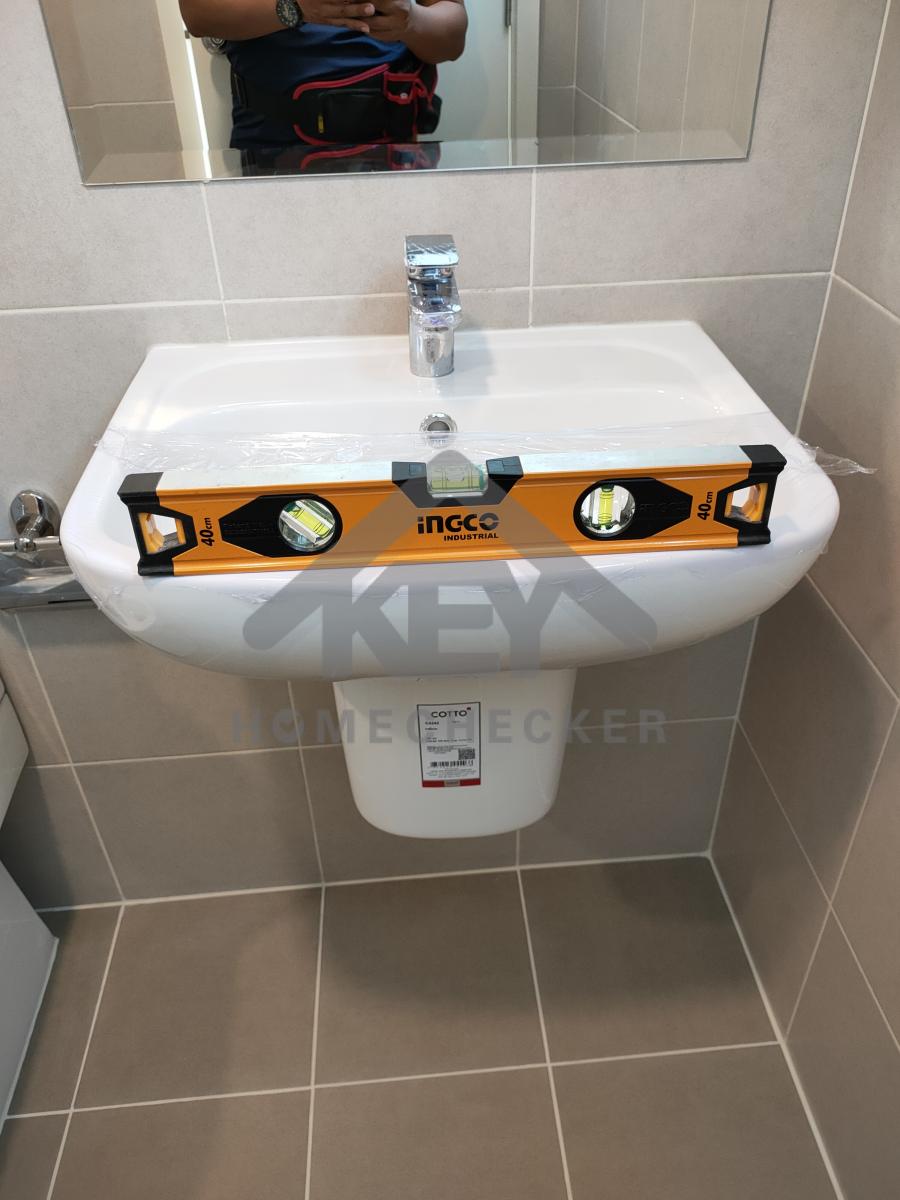

ระดับอ่าง งานเรียบร้อยดี

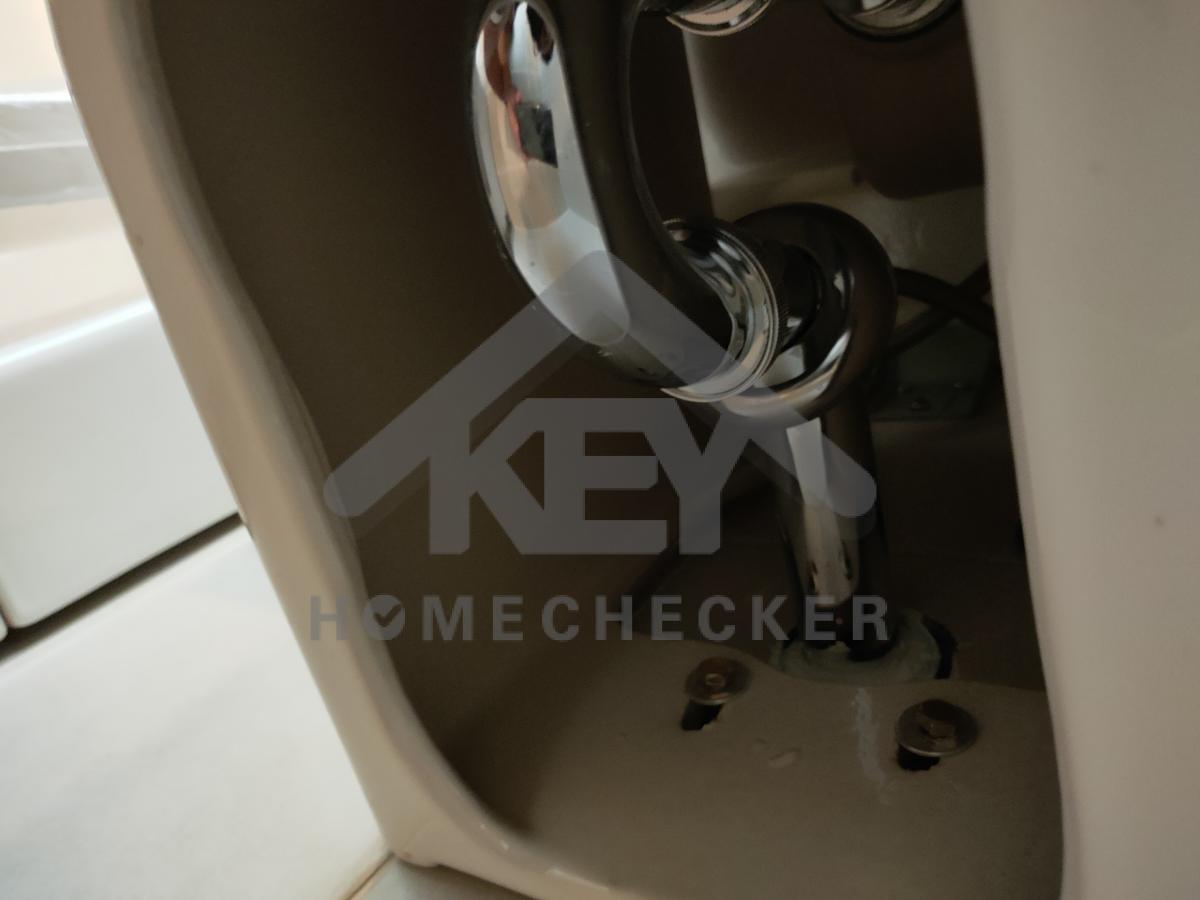

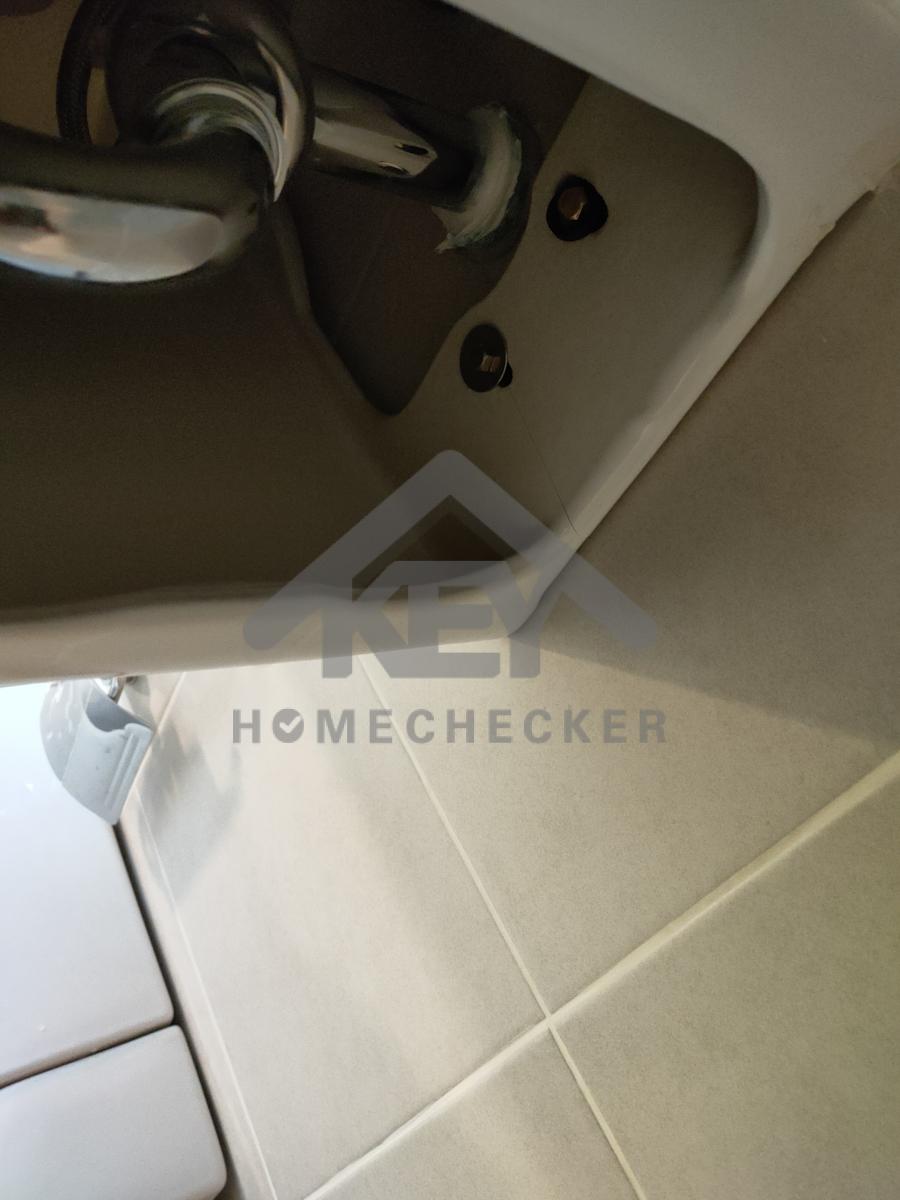

ท่อน้ำทิ้งอ่าง งานเรียบร้อยดี
กระจก งานเรียบร้อยดี

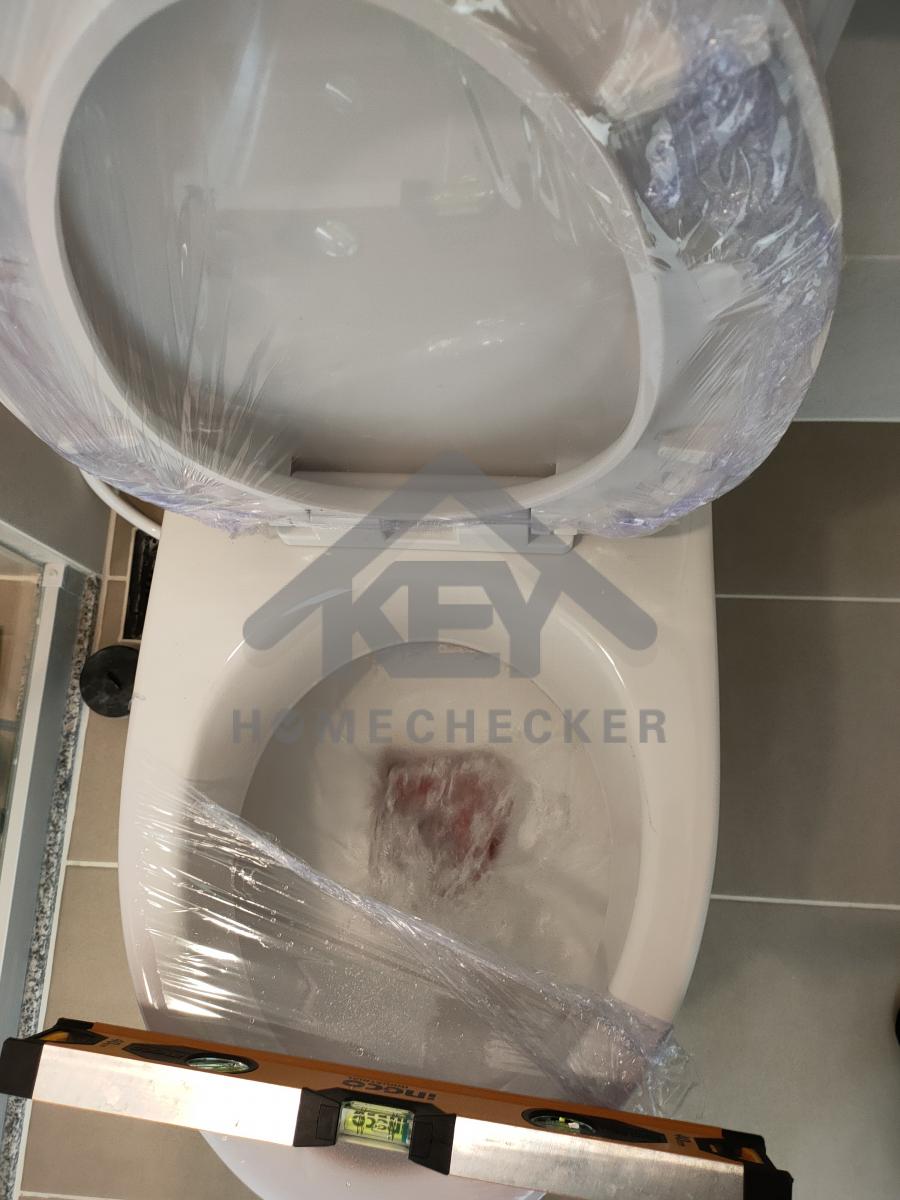

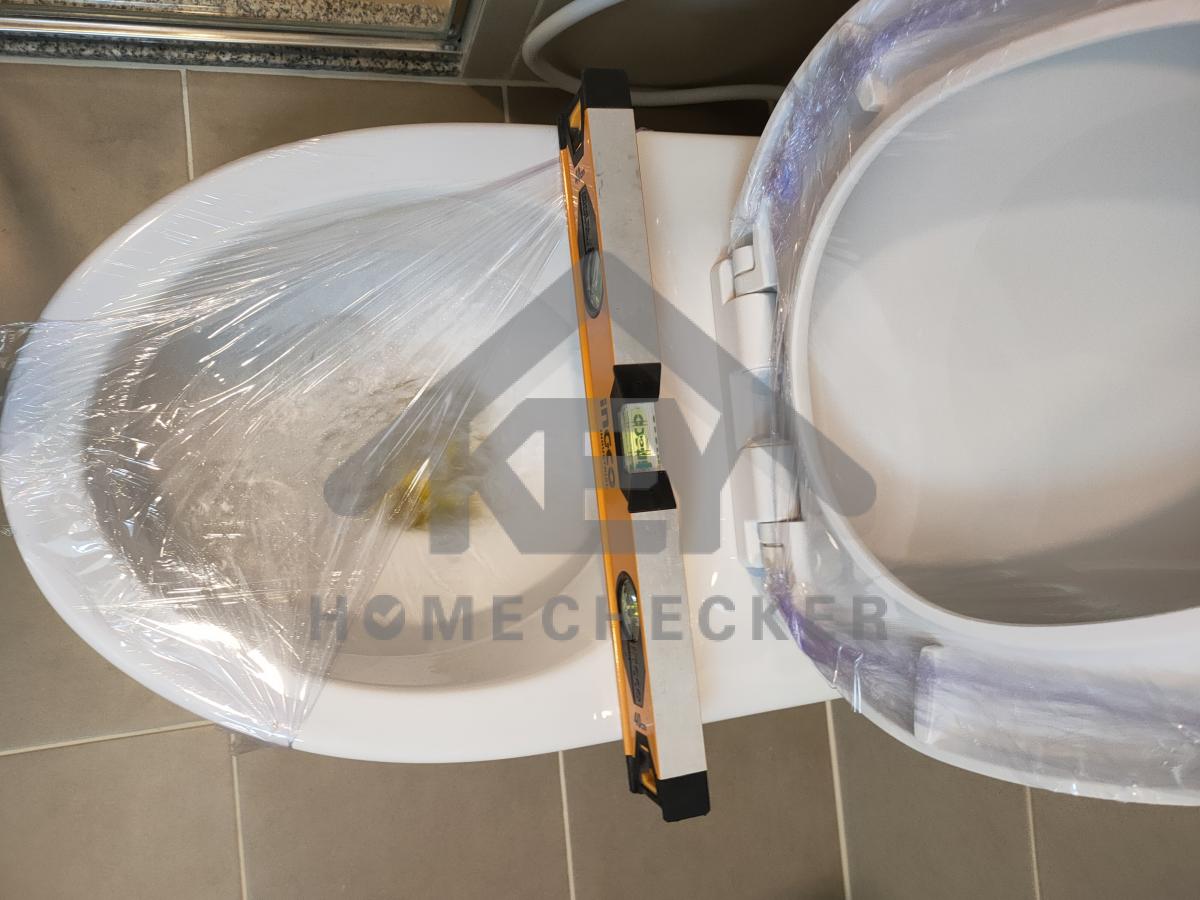

สุขภัณฑ์ระบายน้ำดี งานเรียบร้อยดี

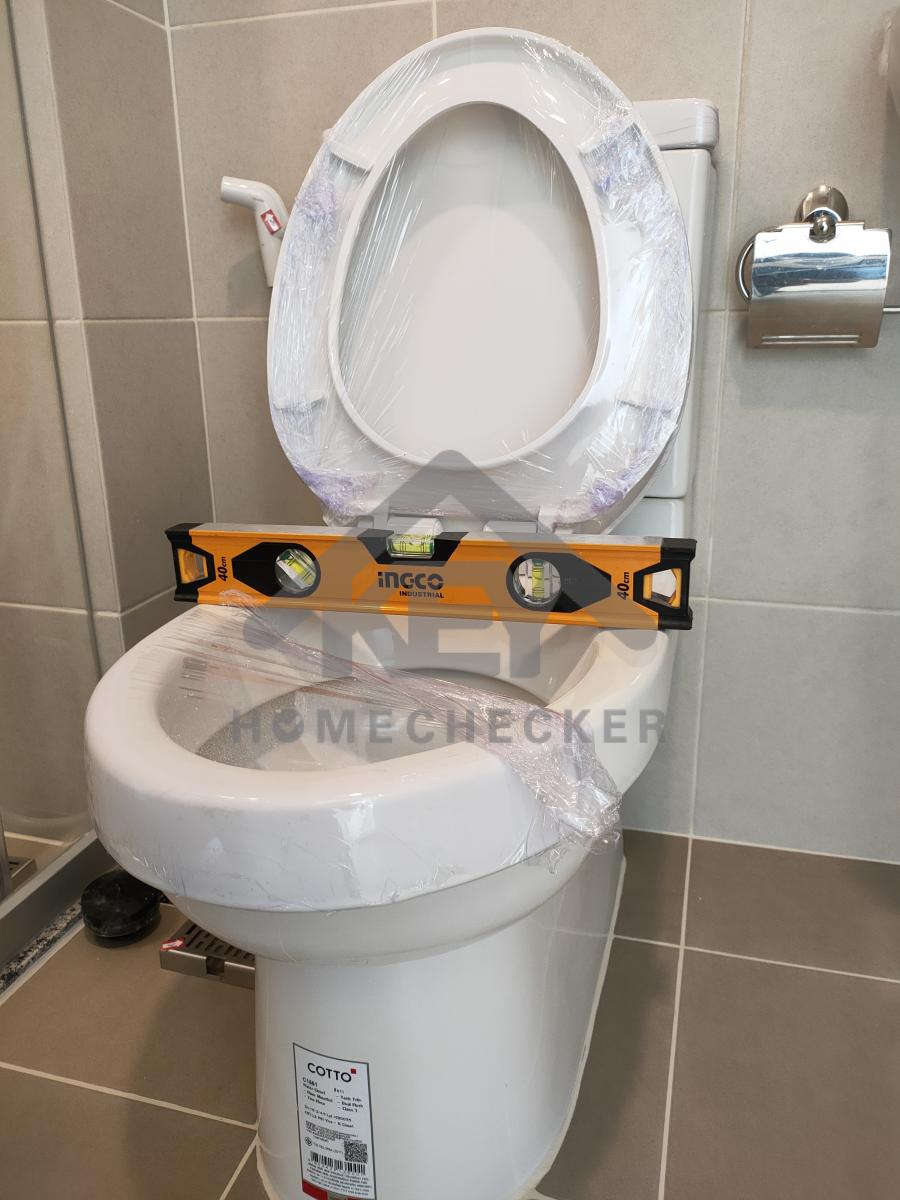

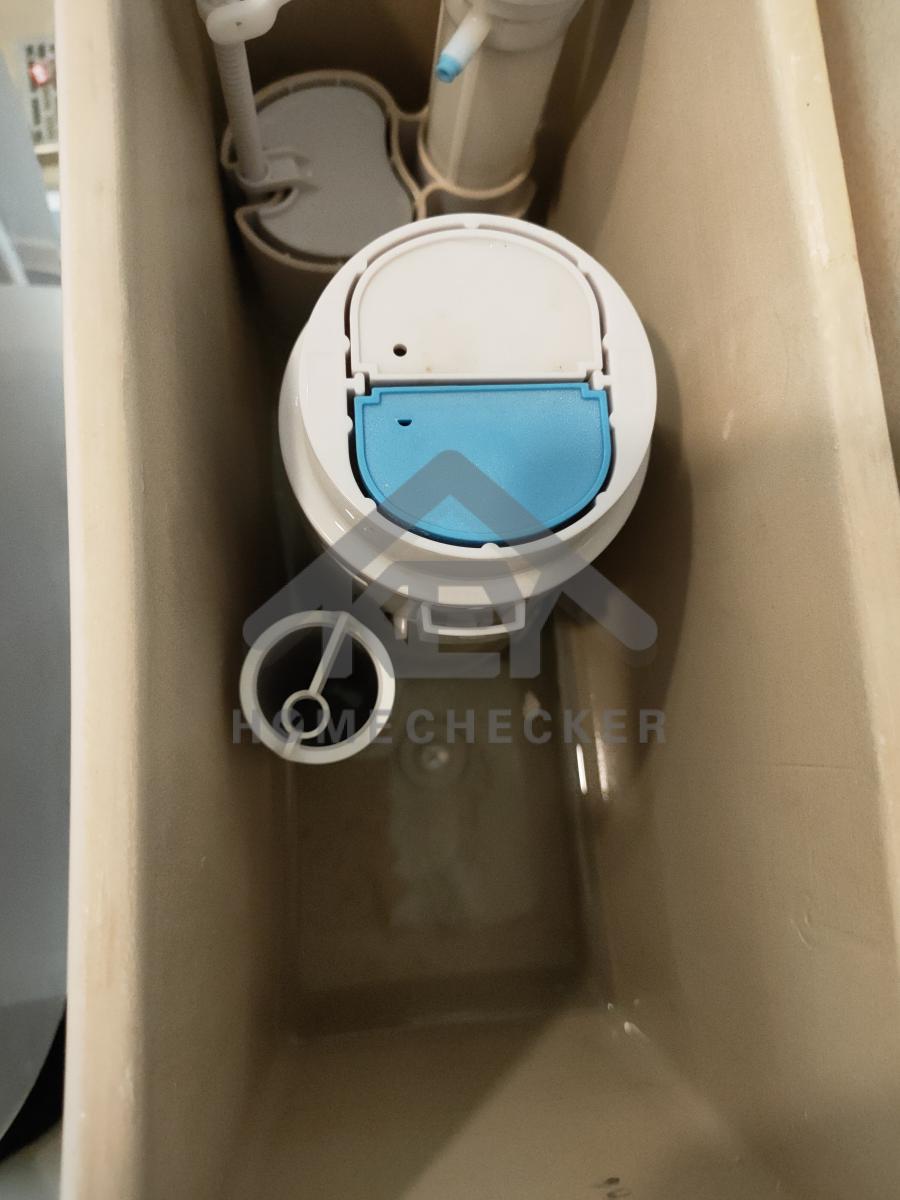

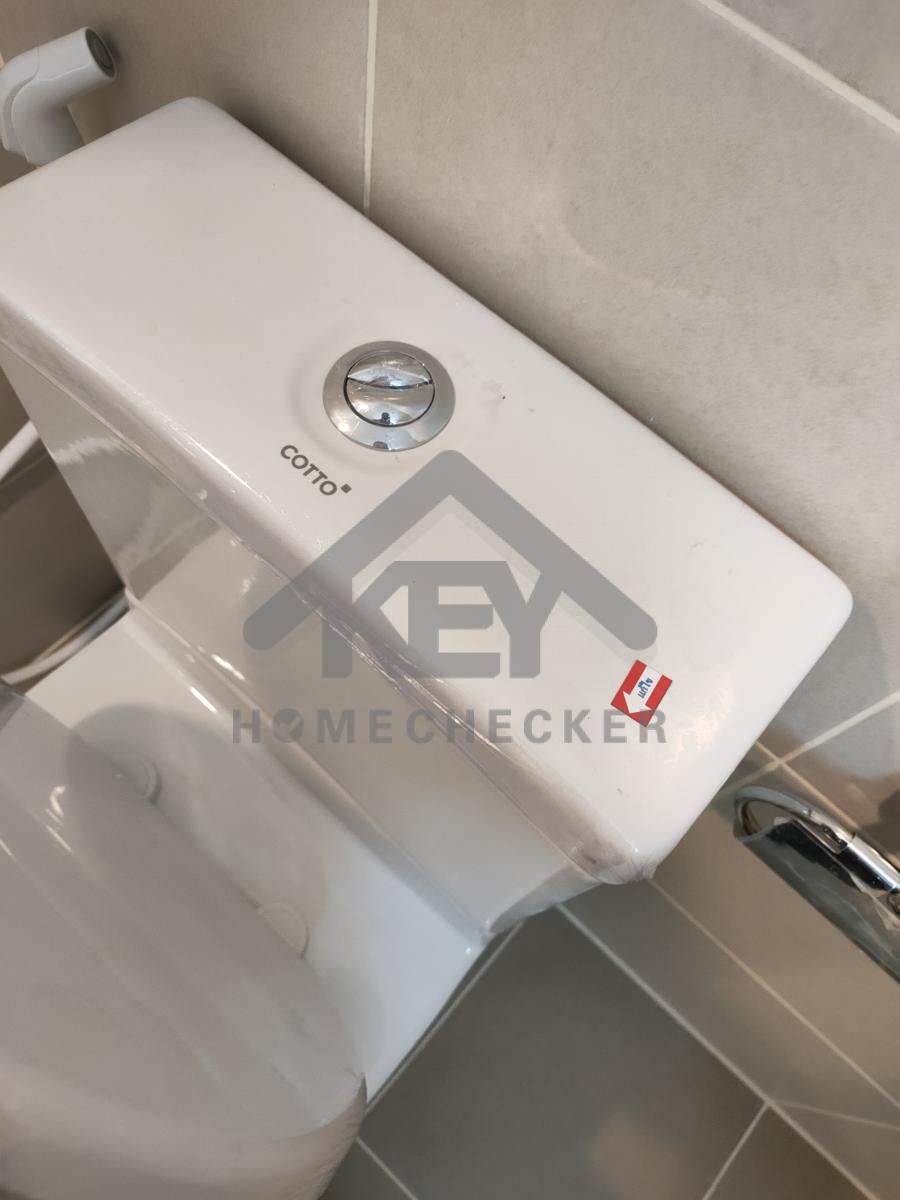

ทำความสะอาดในโถหม้อน้ำ
สุขภัณฑ์ งานเรียบร้อยดี

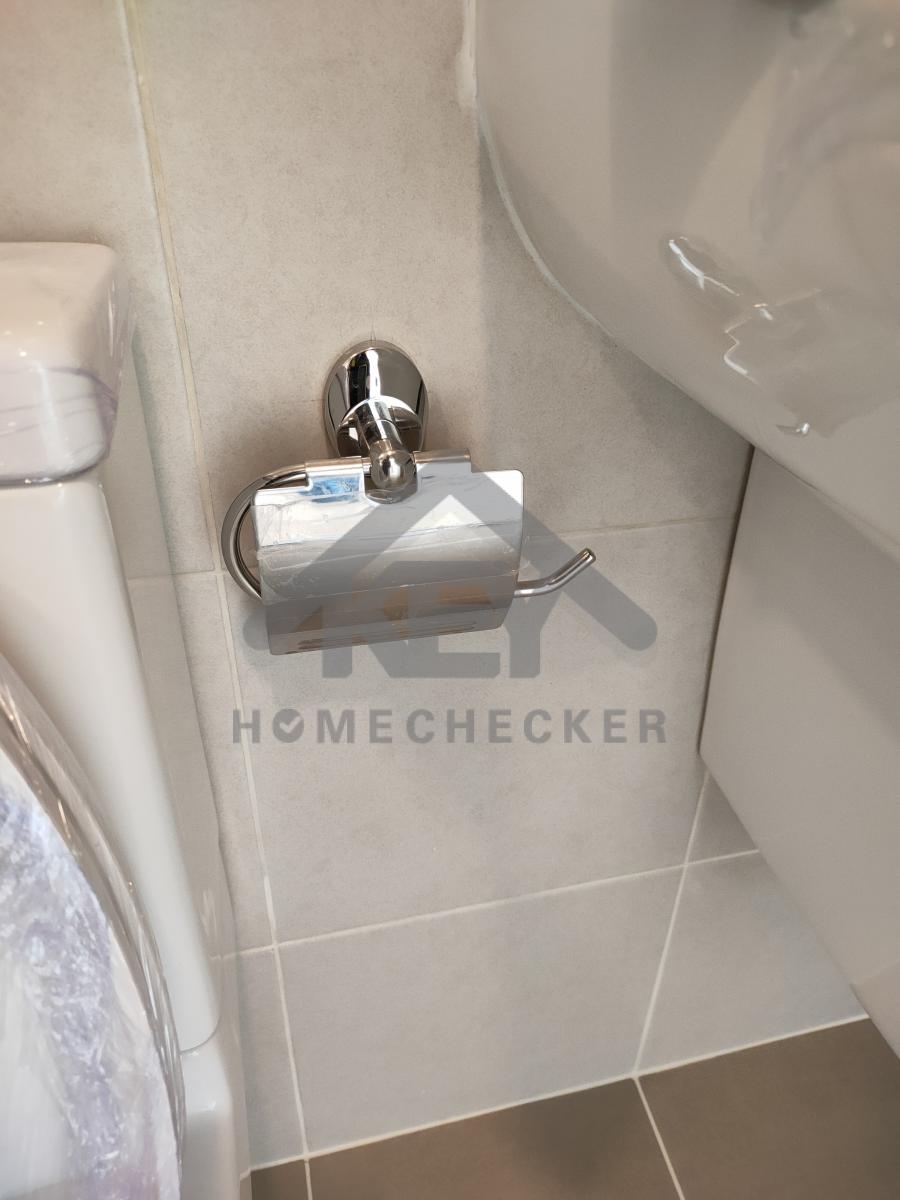

ที่ใส่กระดาษชำระ งานเรียบร้อยดี

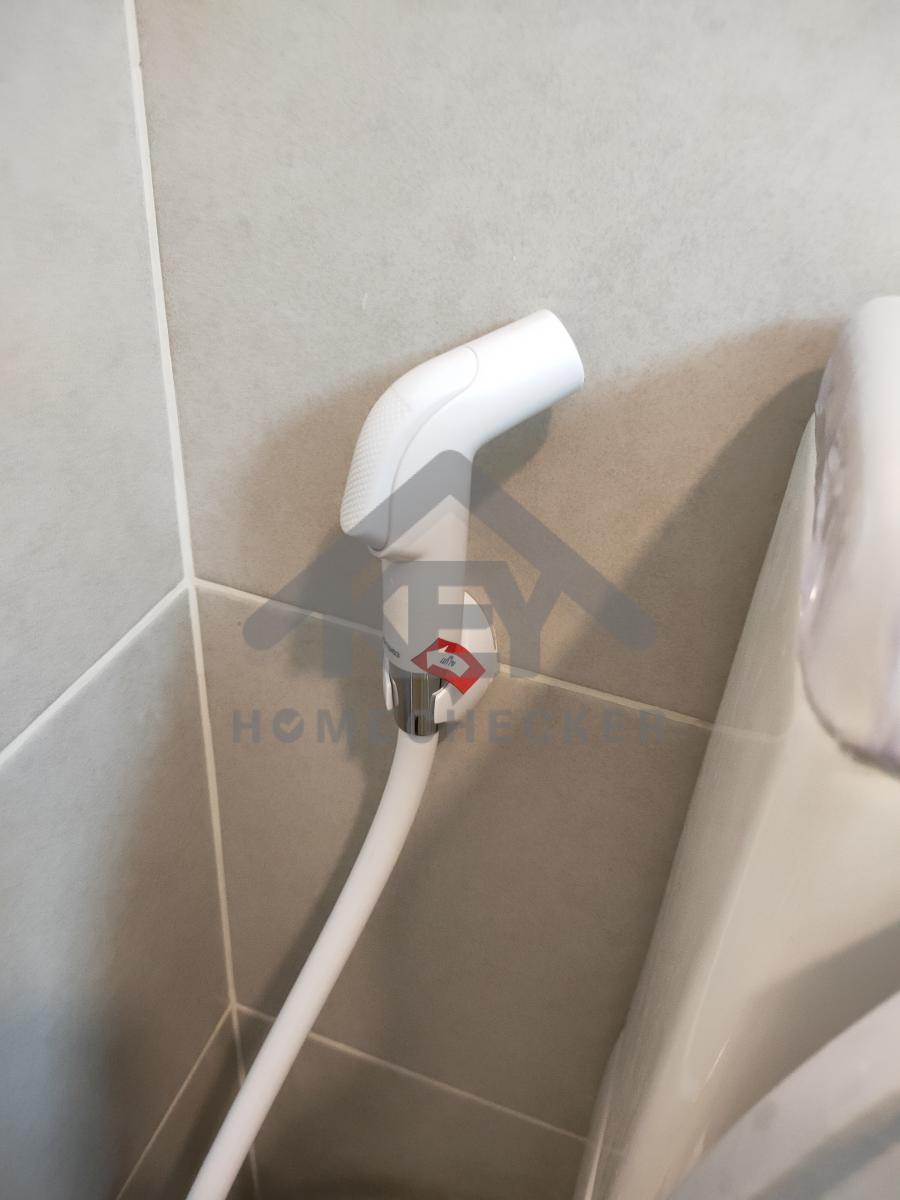

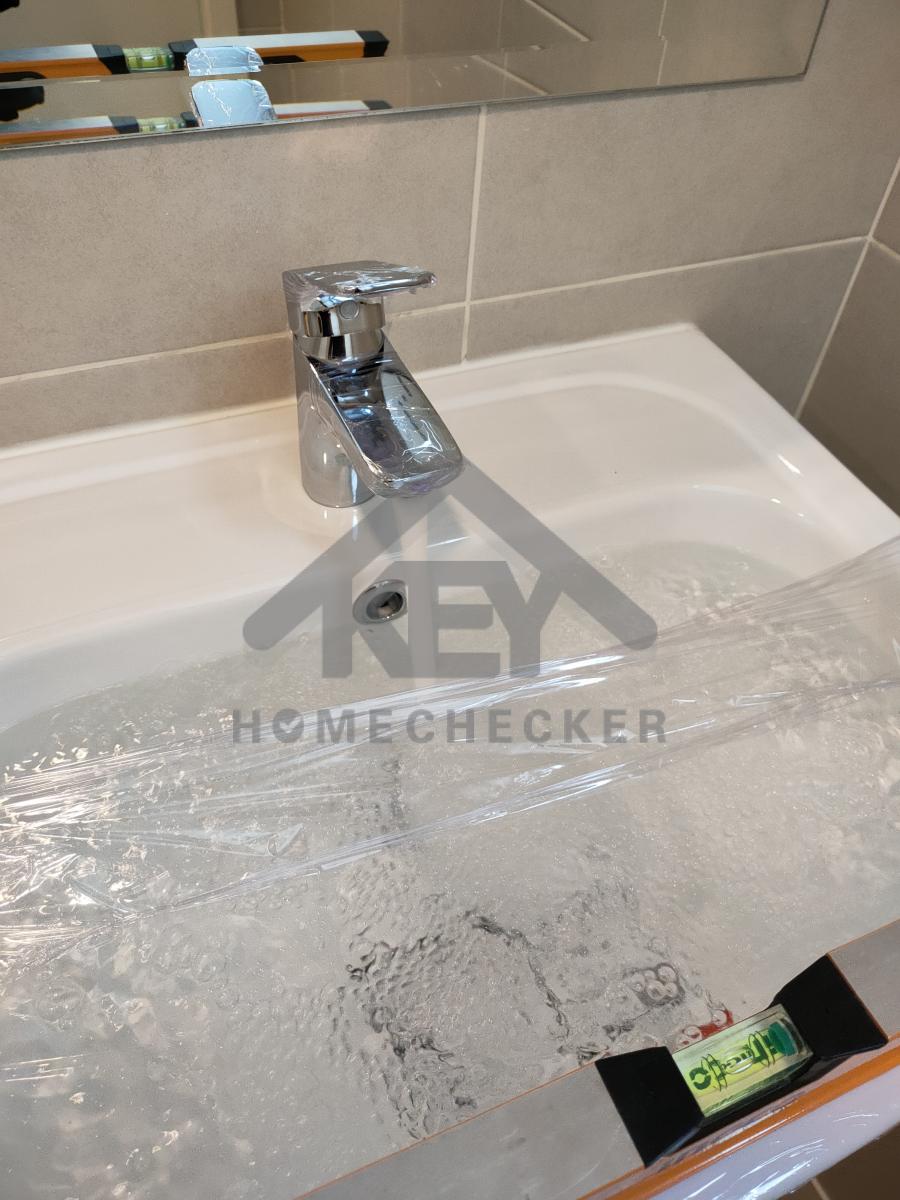

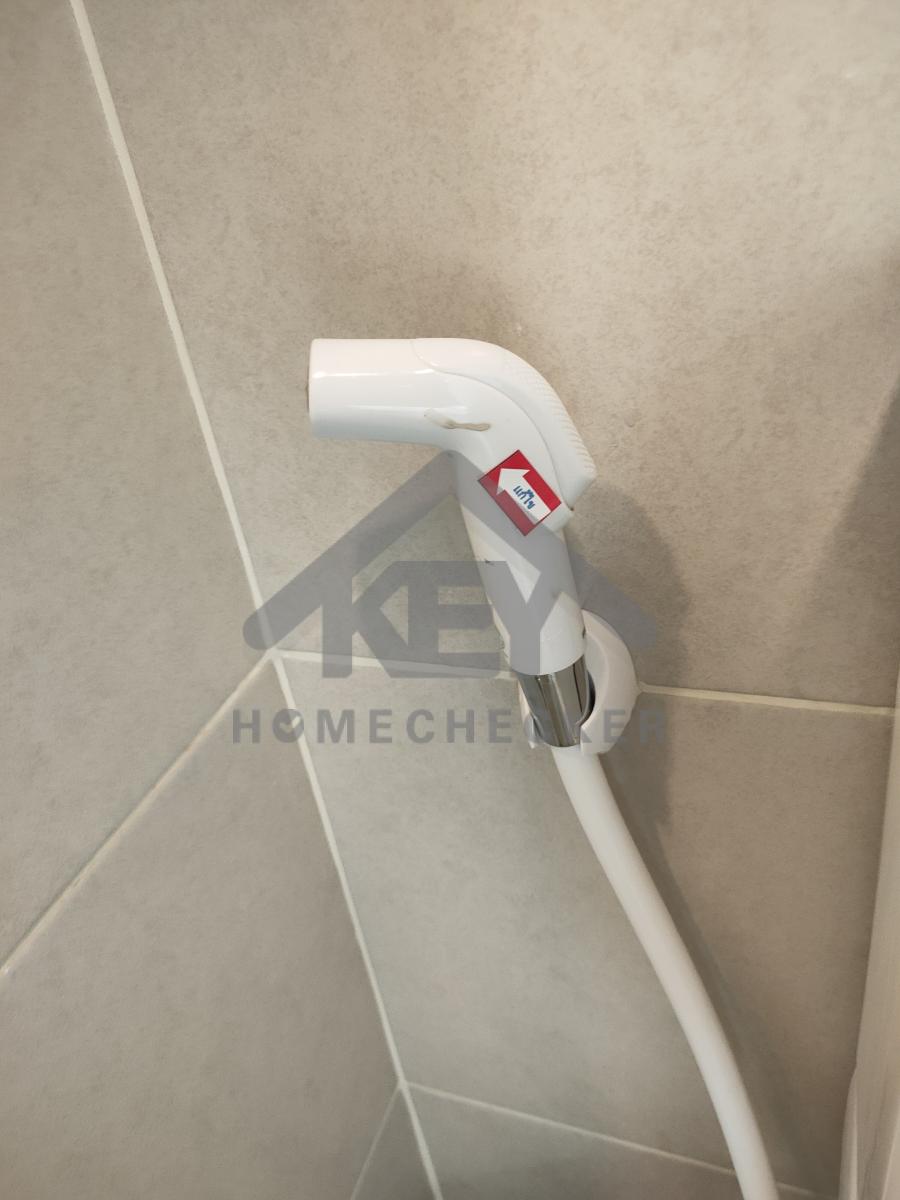

ทำความสะอาดหัวสายฉีดชำระ

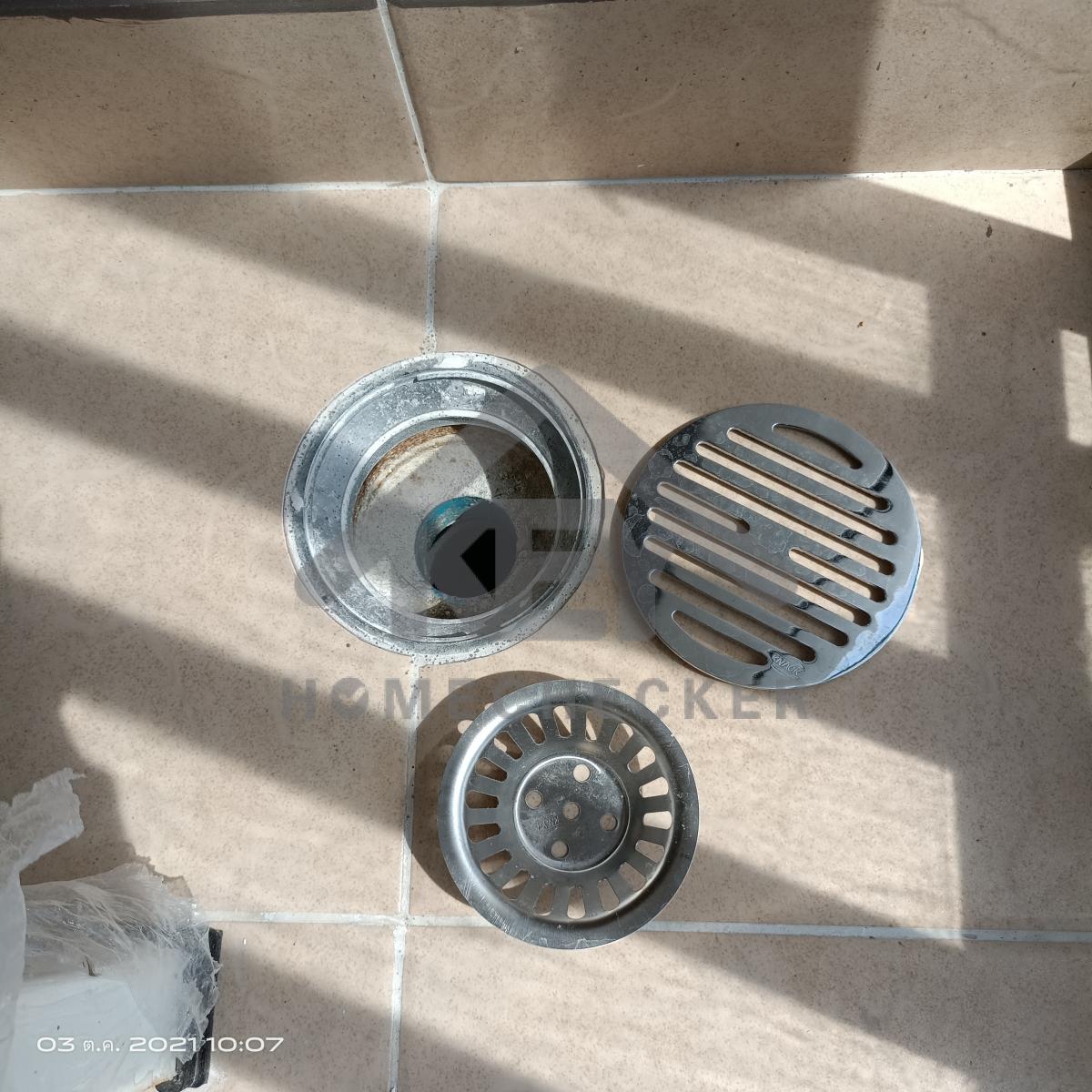

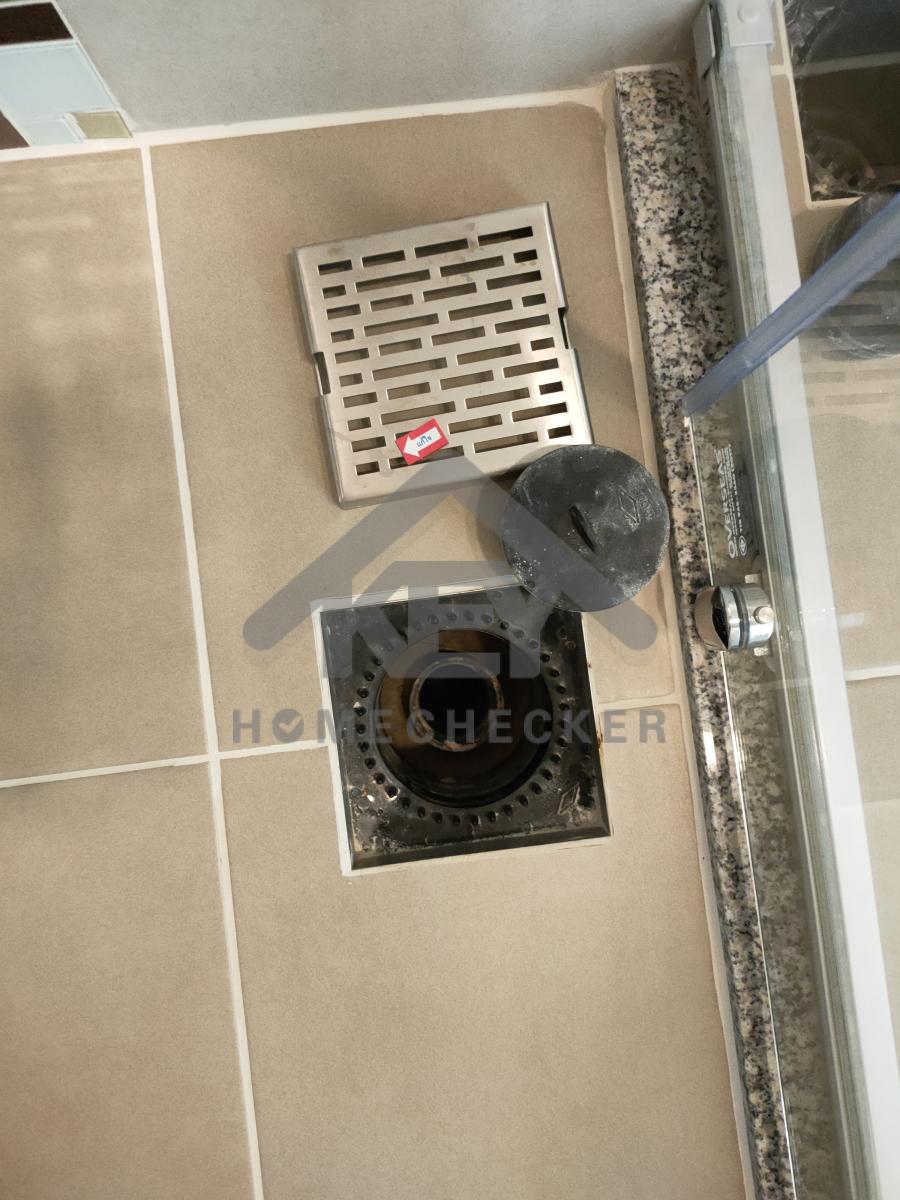

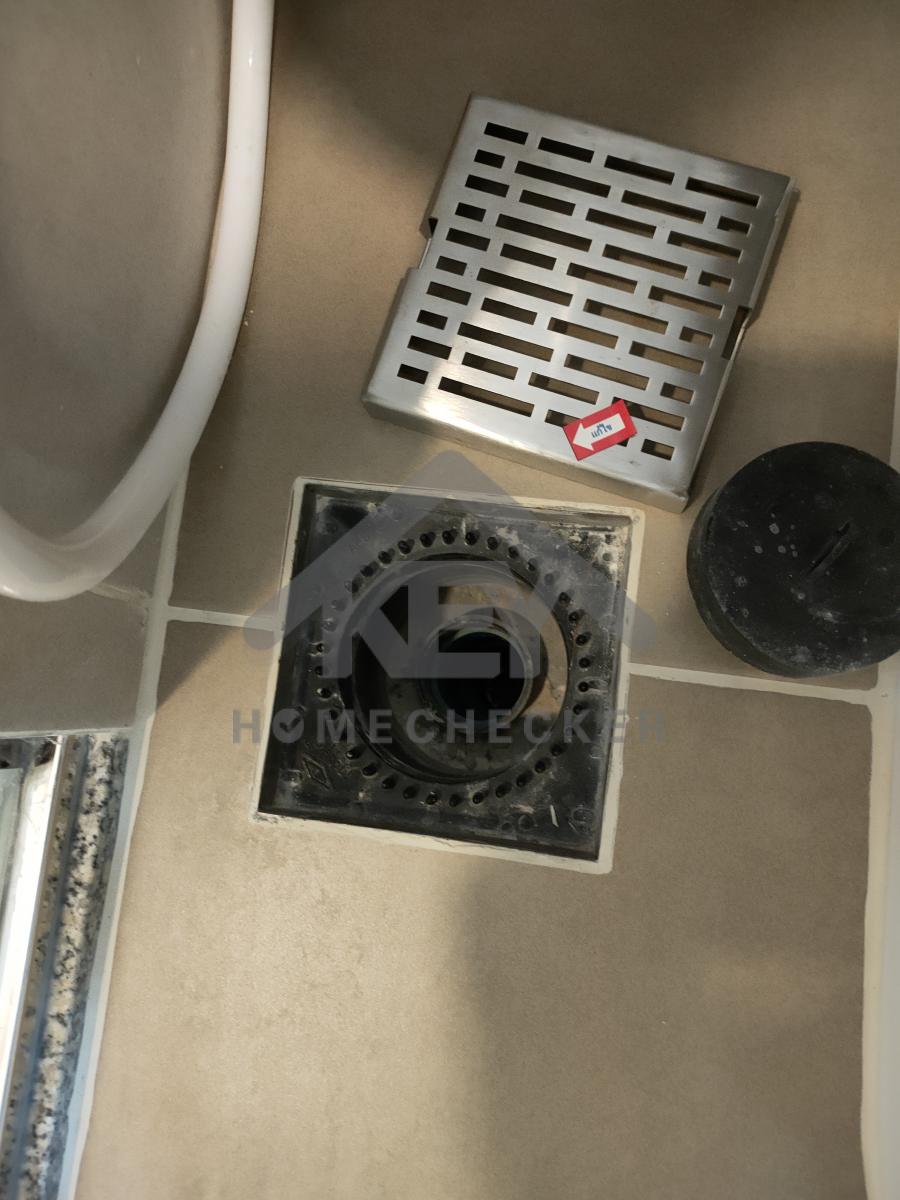

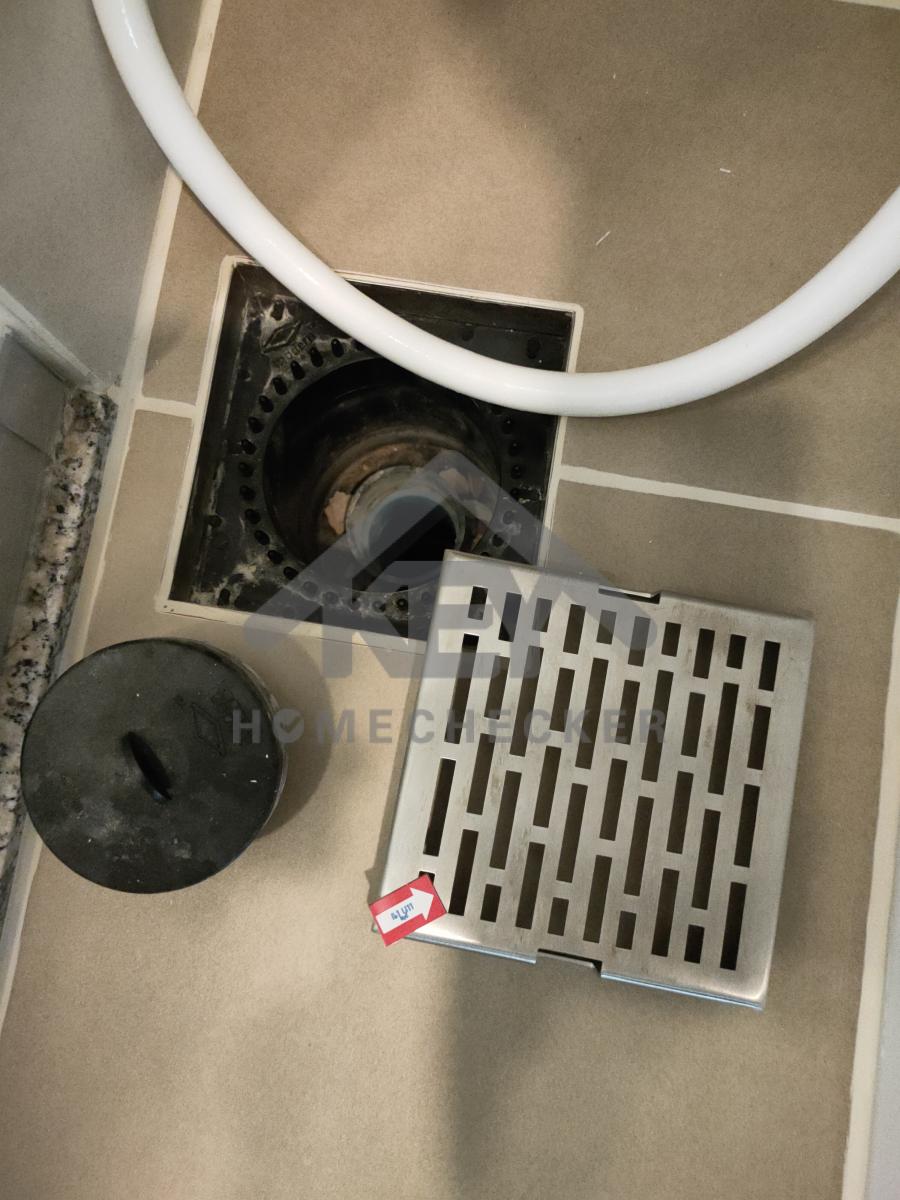

ทำความสะอาดFD

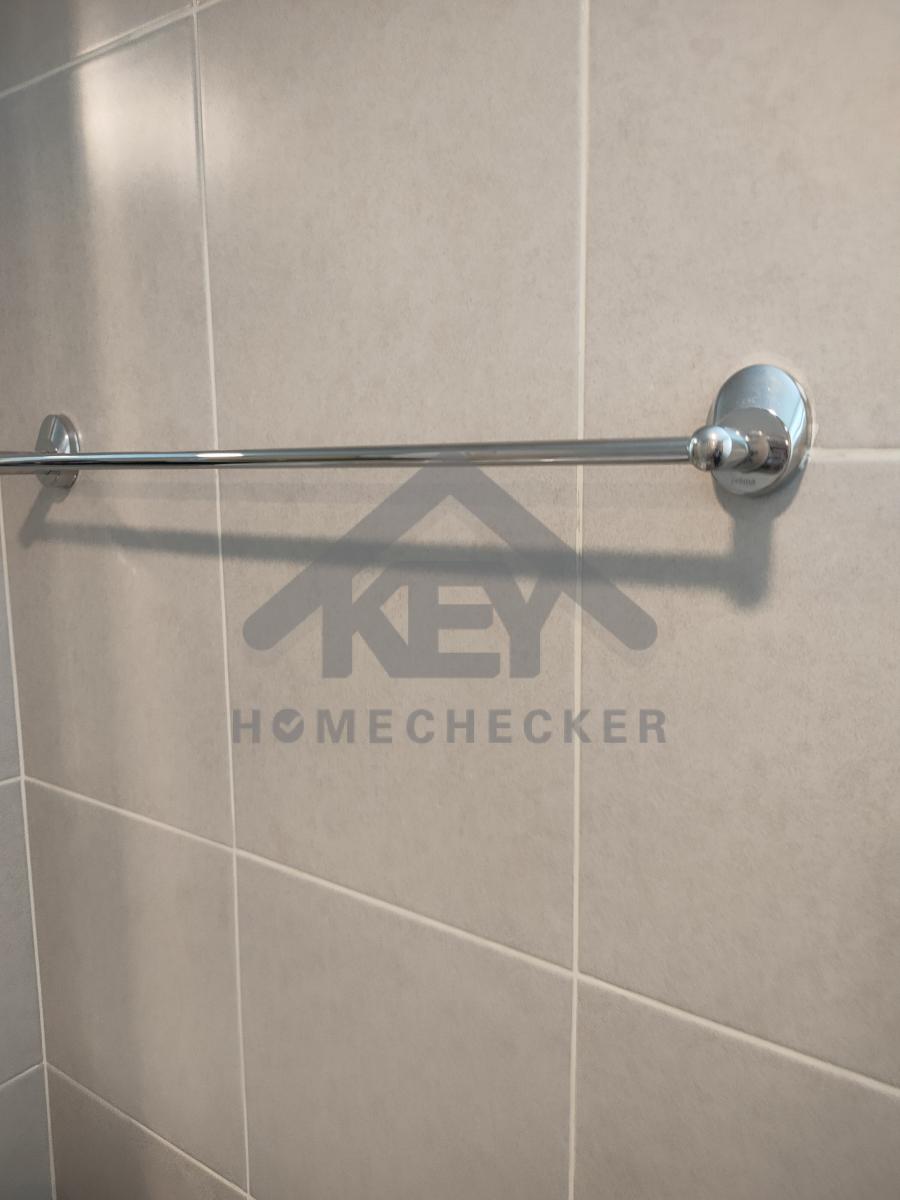

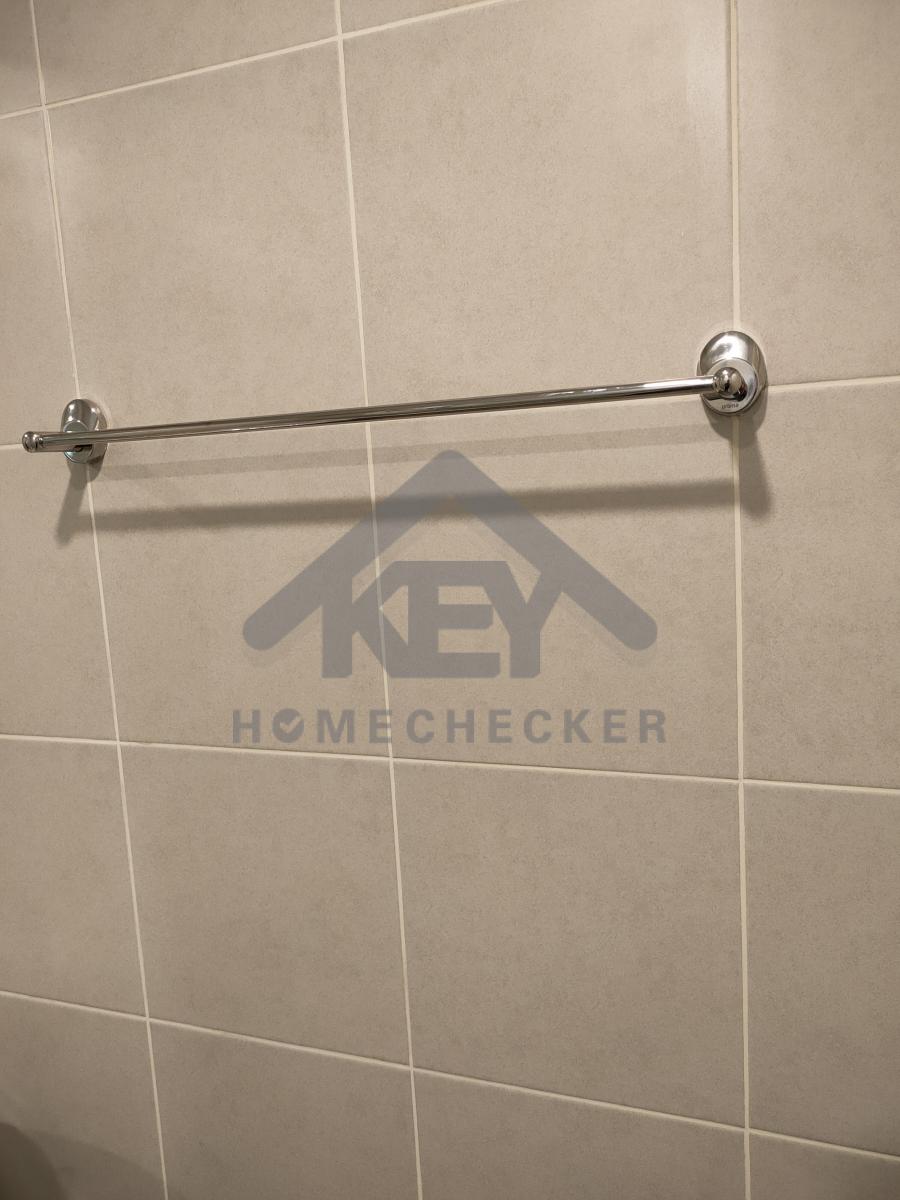

ราวแขวนผ้า งานเรียบร้อยดี
ทำความสะอาดFD โซนเปียก

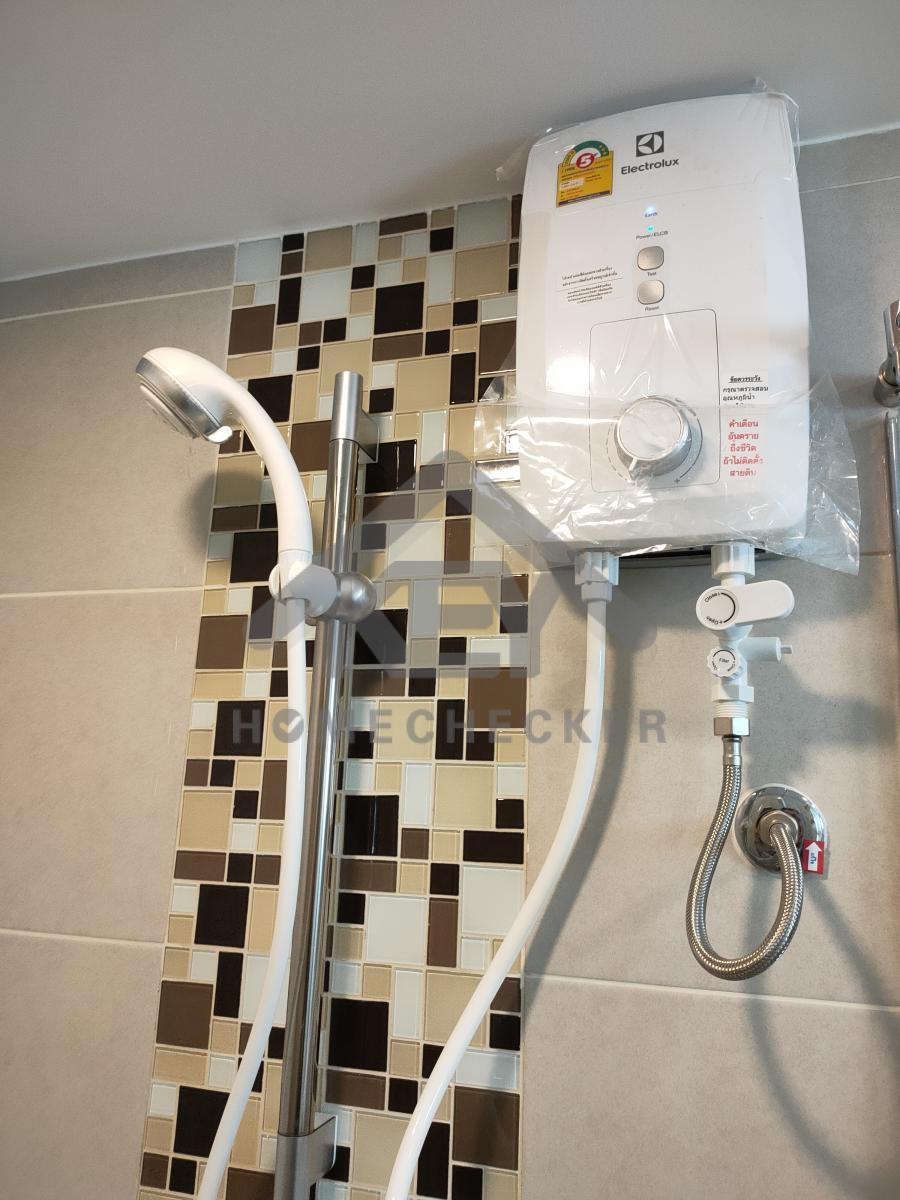

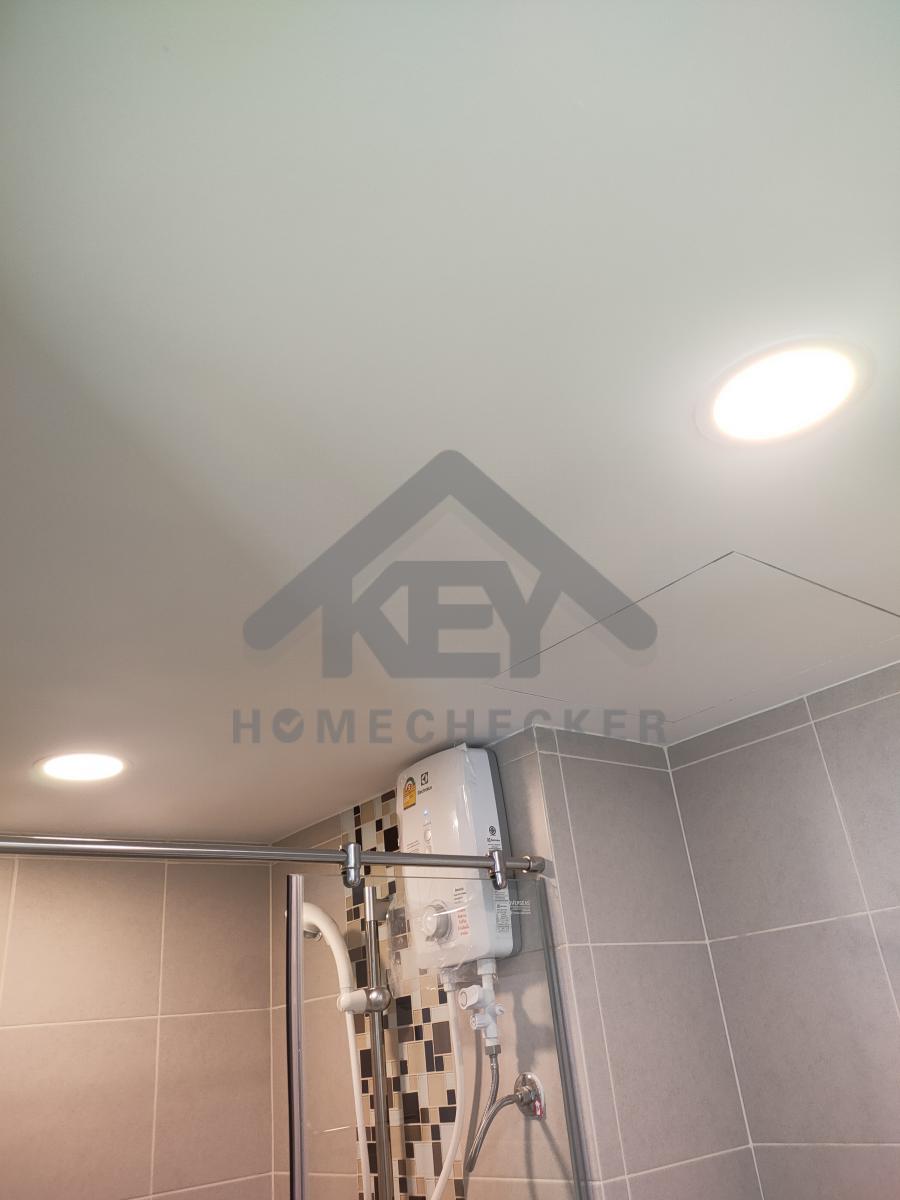

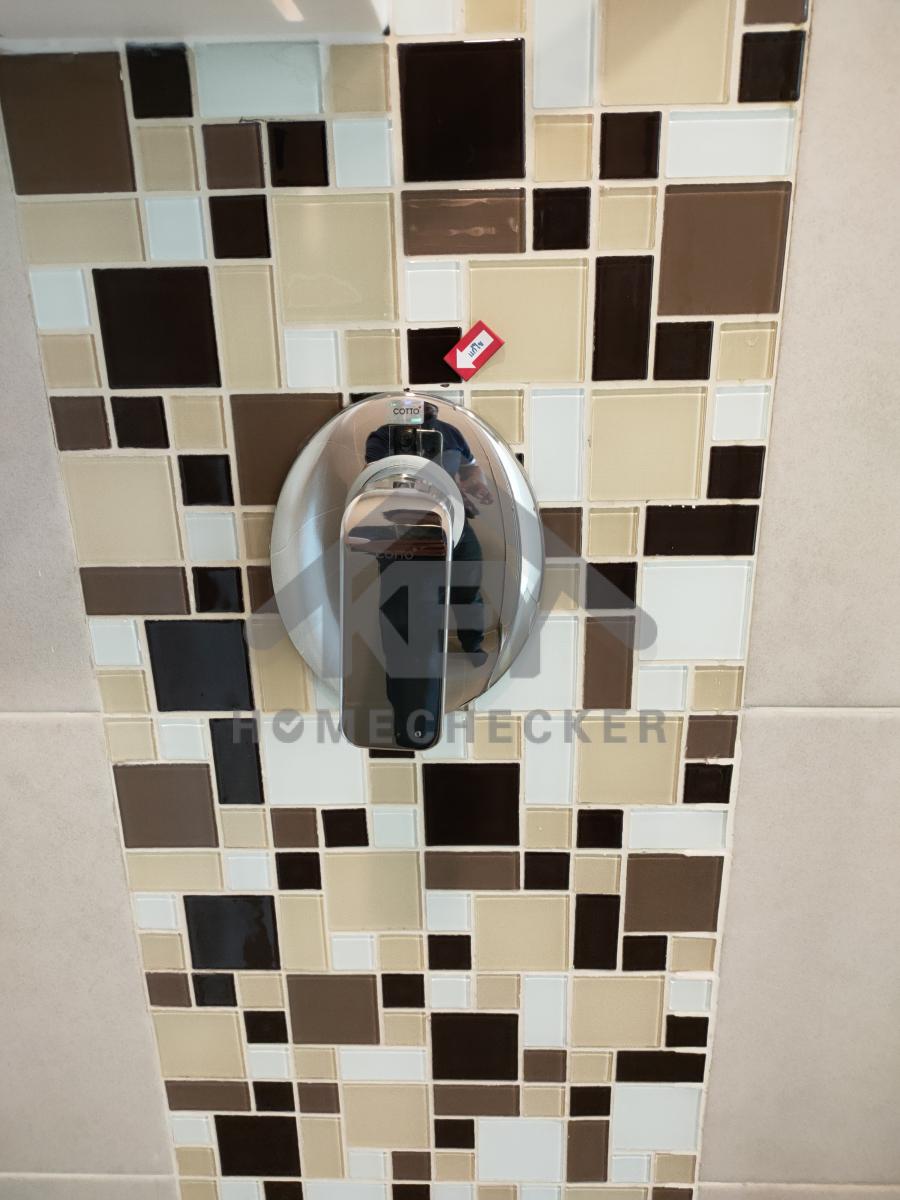

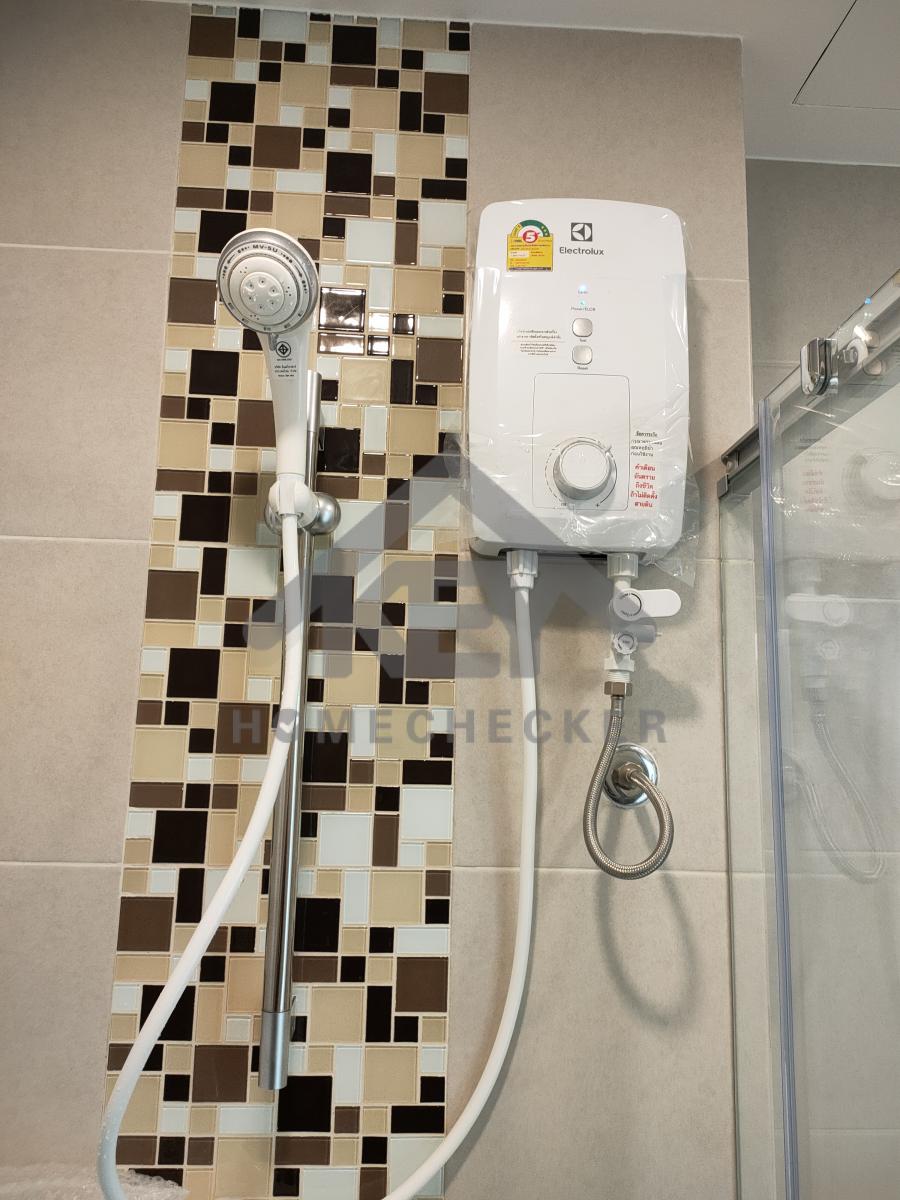

เครื่องน้ำอุ่น งานเรียบร้อยดี
เก็บงานยาแนวบางจุด

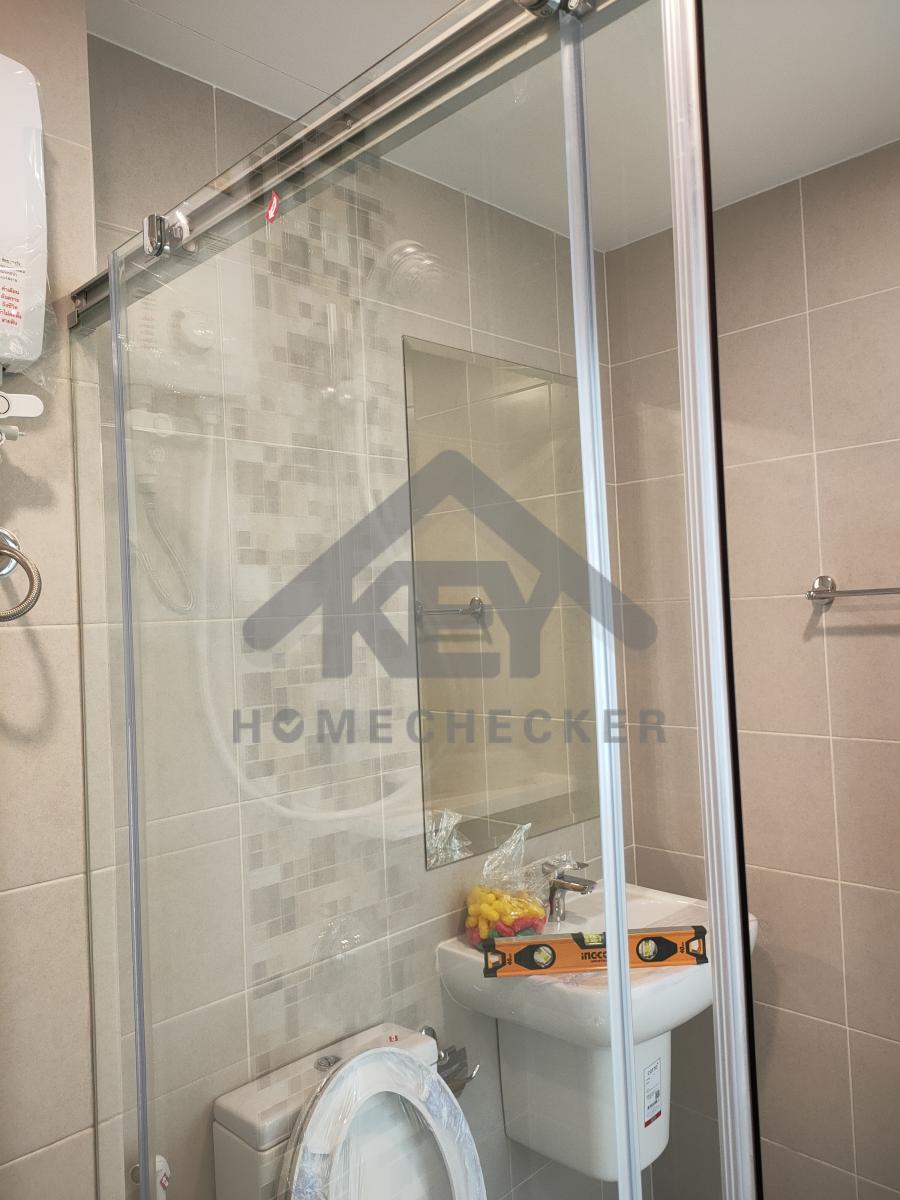

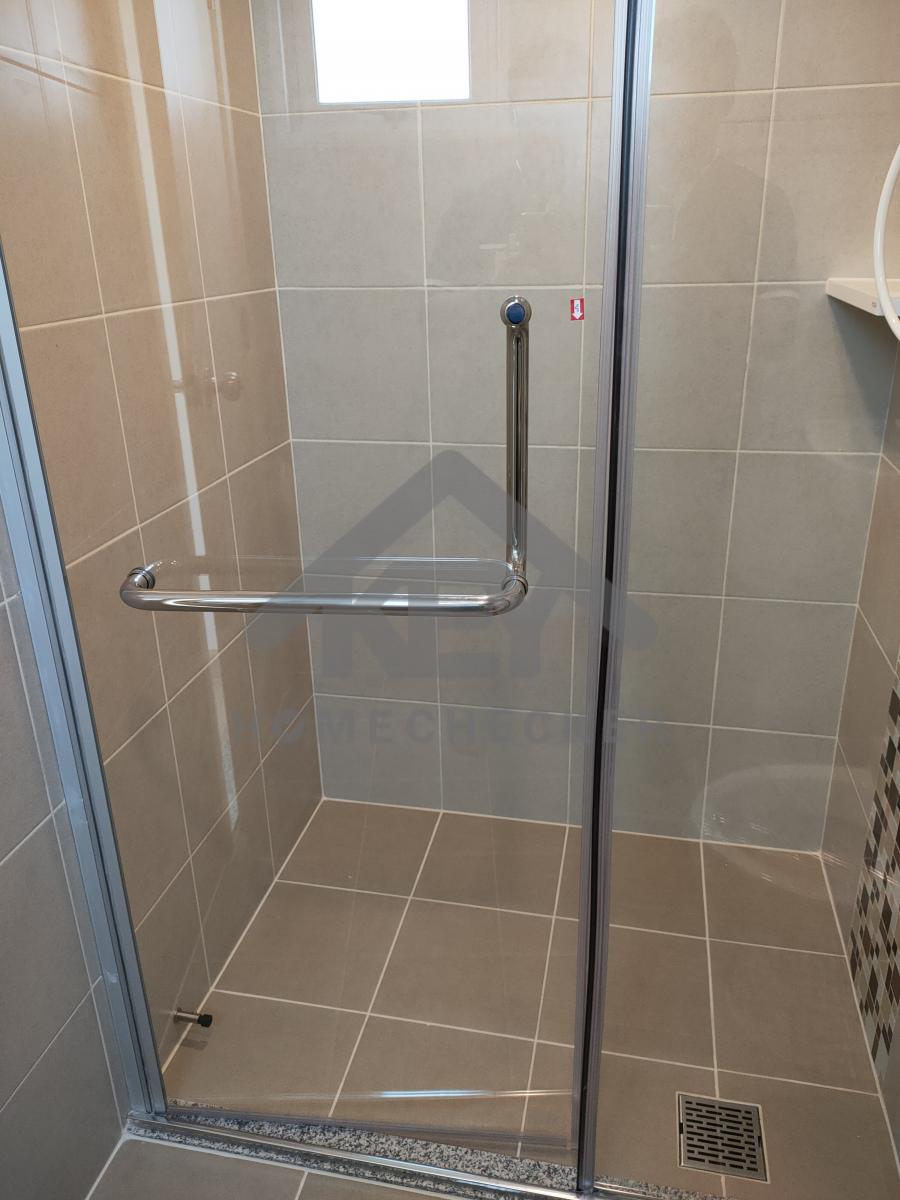

บานฉากกั้นเวลาใช้งานมีเสียงดัง

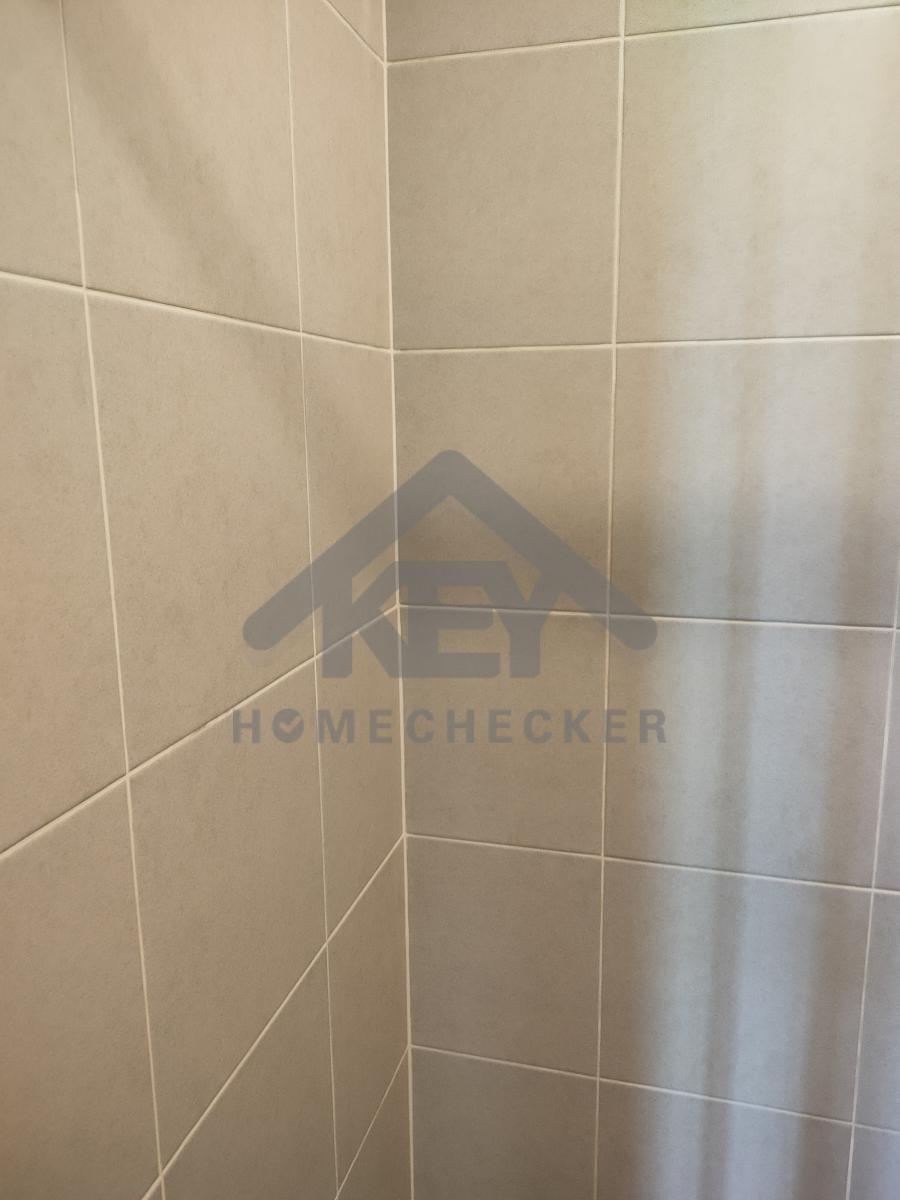

กระเบื้องผนัง งานเรียบร้อยดี

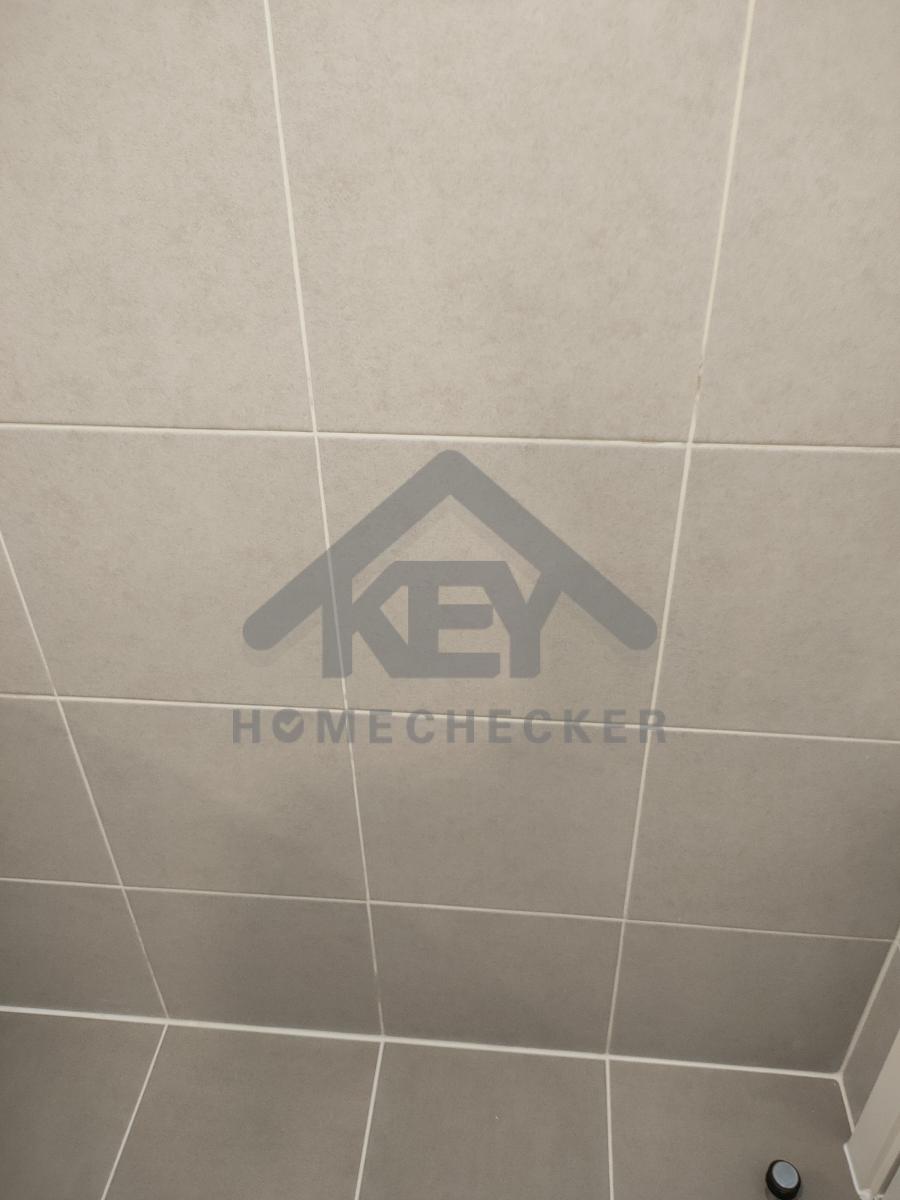

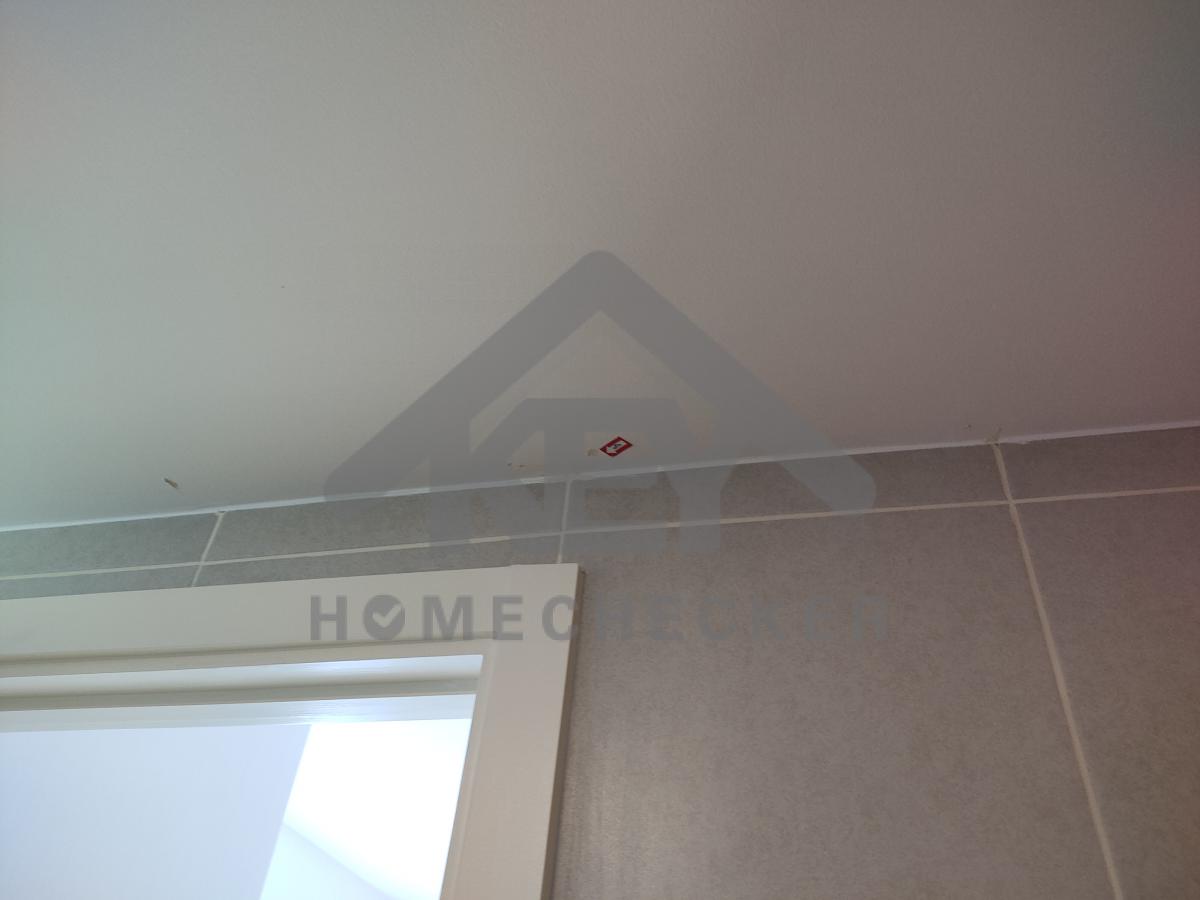

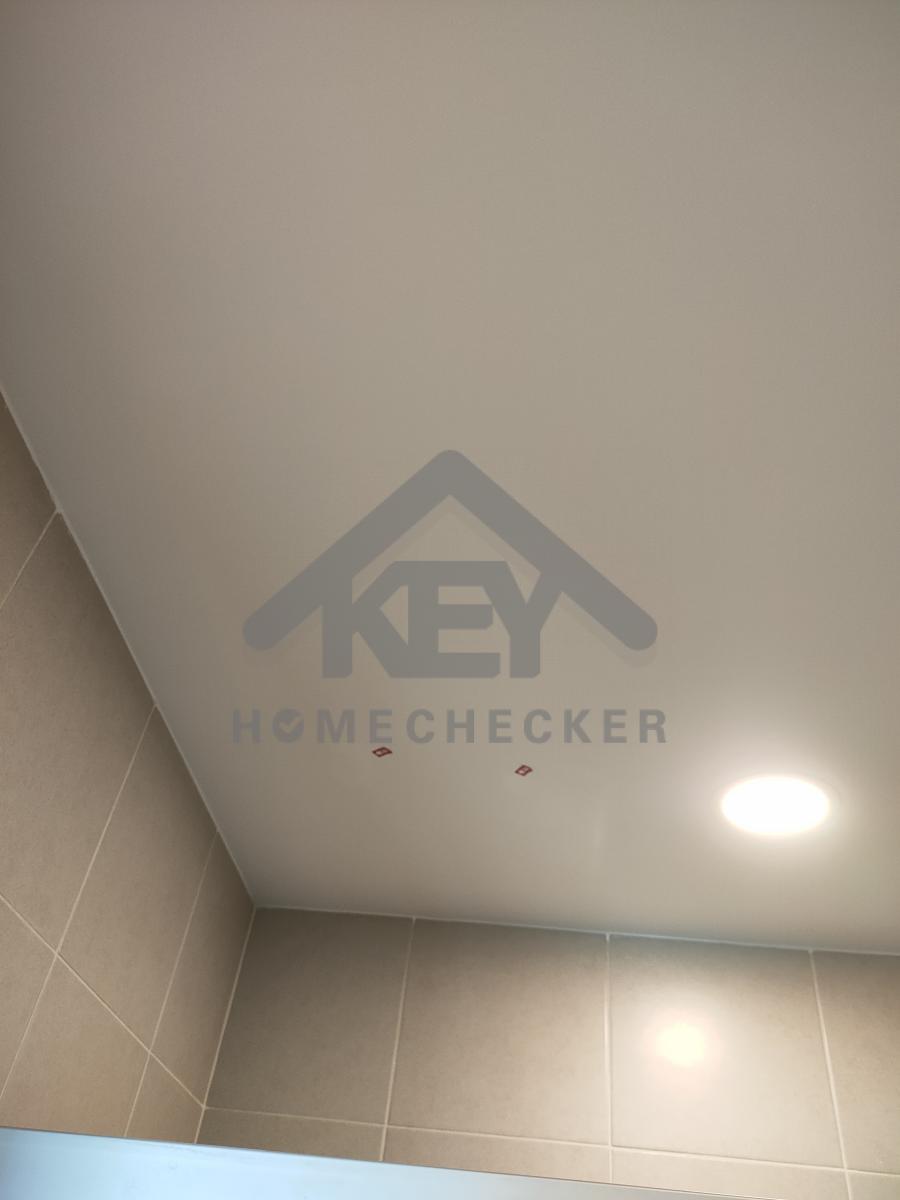

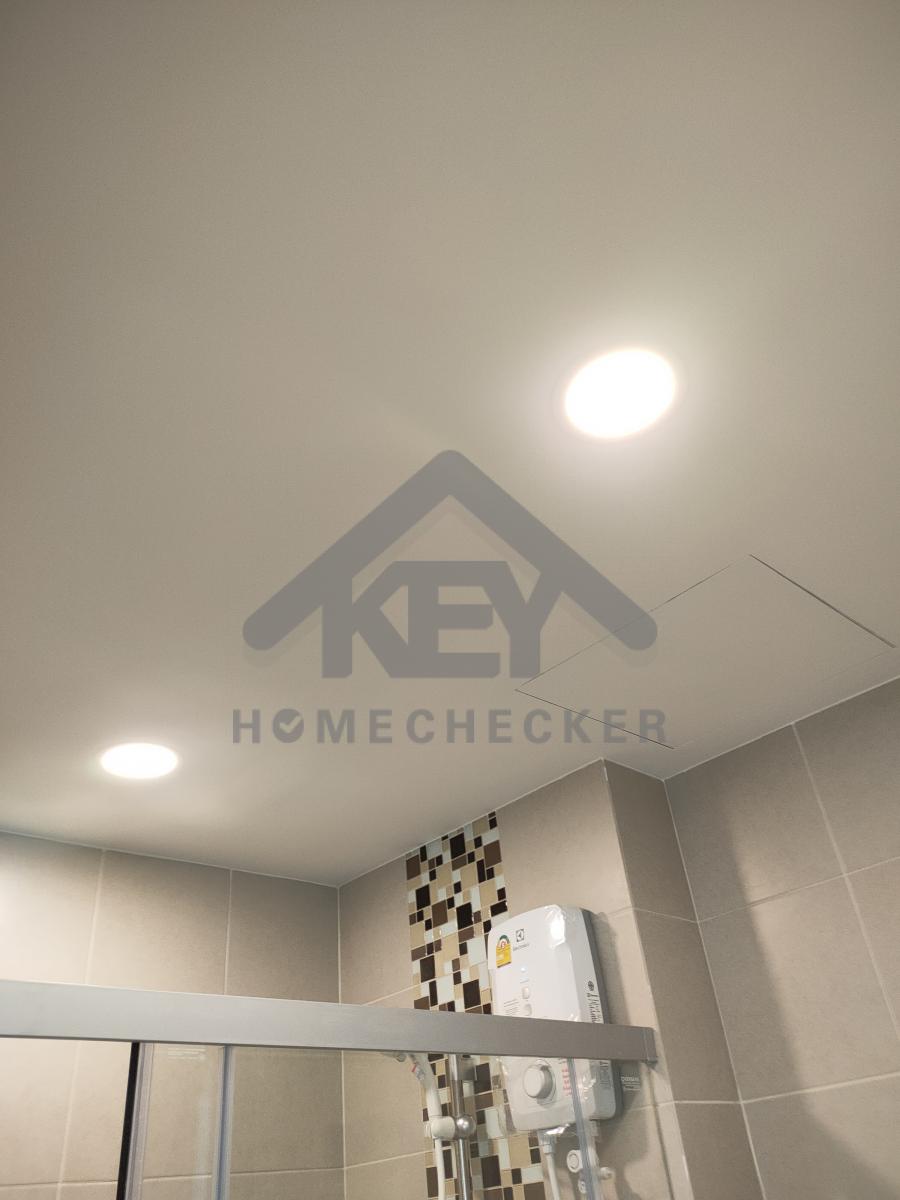

เก็บสีงานฝ้า
แก้ไขงานผิวกระเบื้องมีรอยเข้าเนื้อ

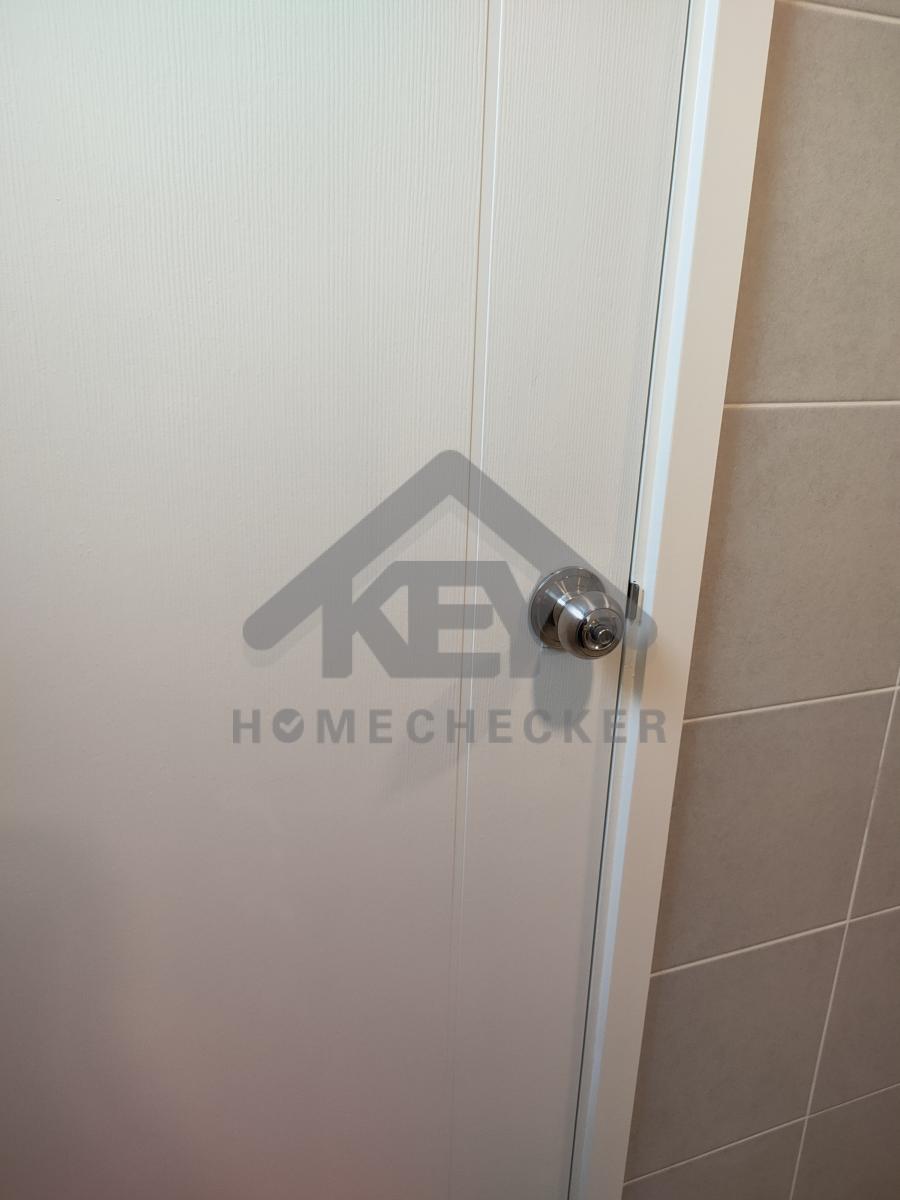

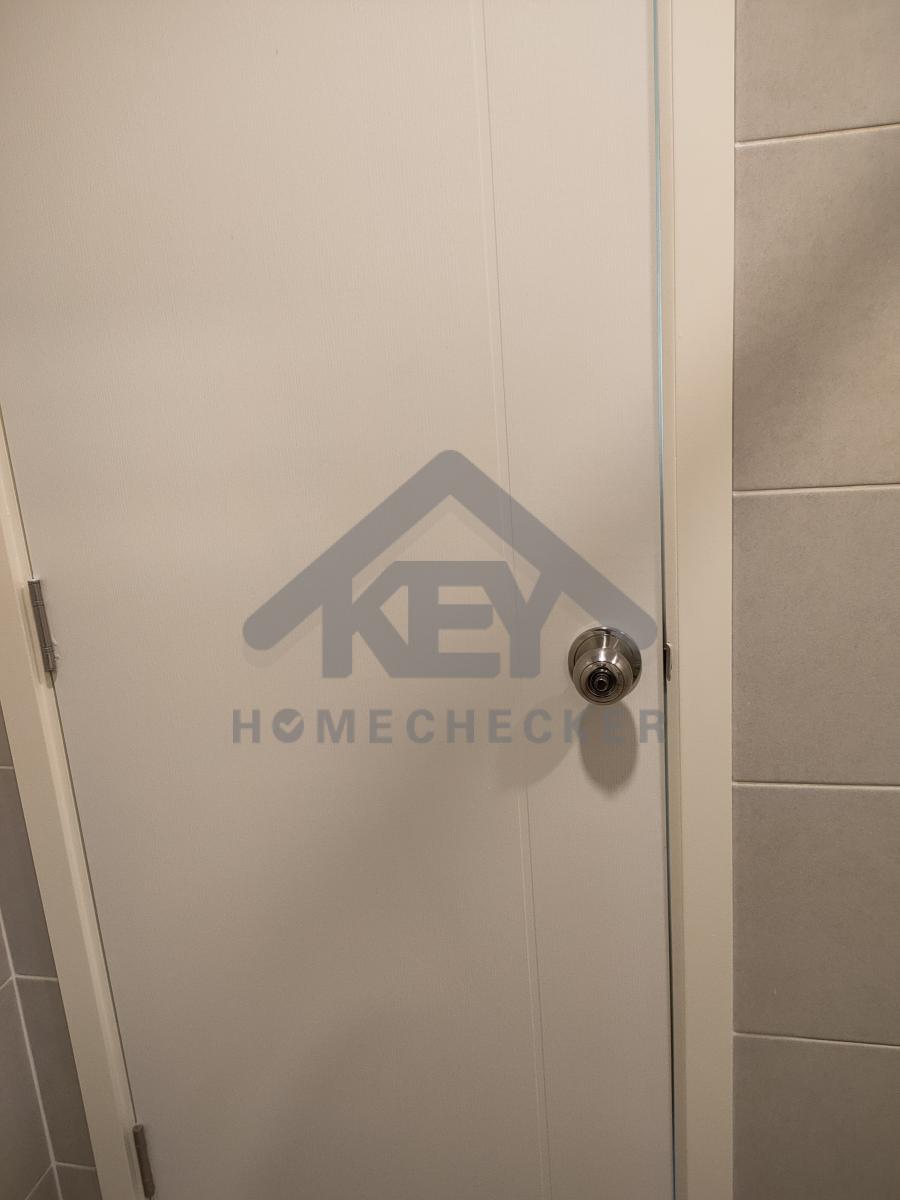

ประตูปกติ งานเรียบร้อยดี
เก็บงานสีประตู

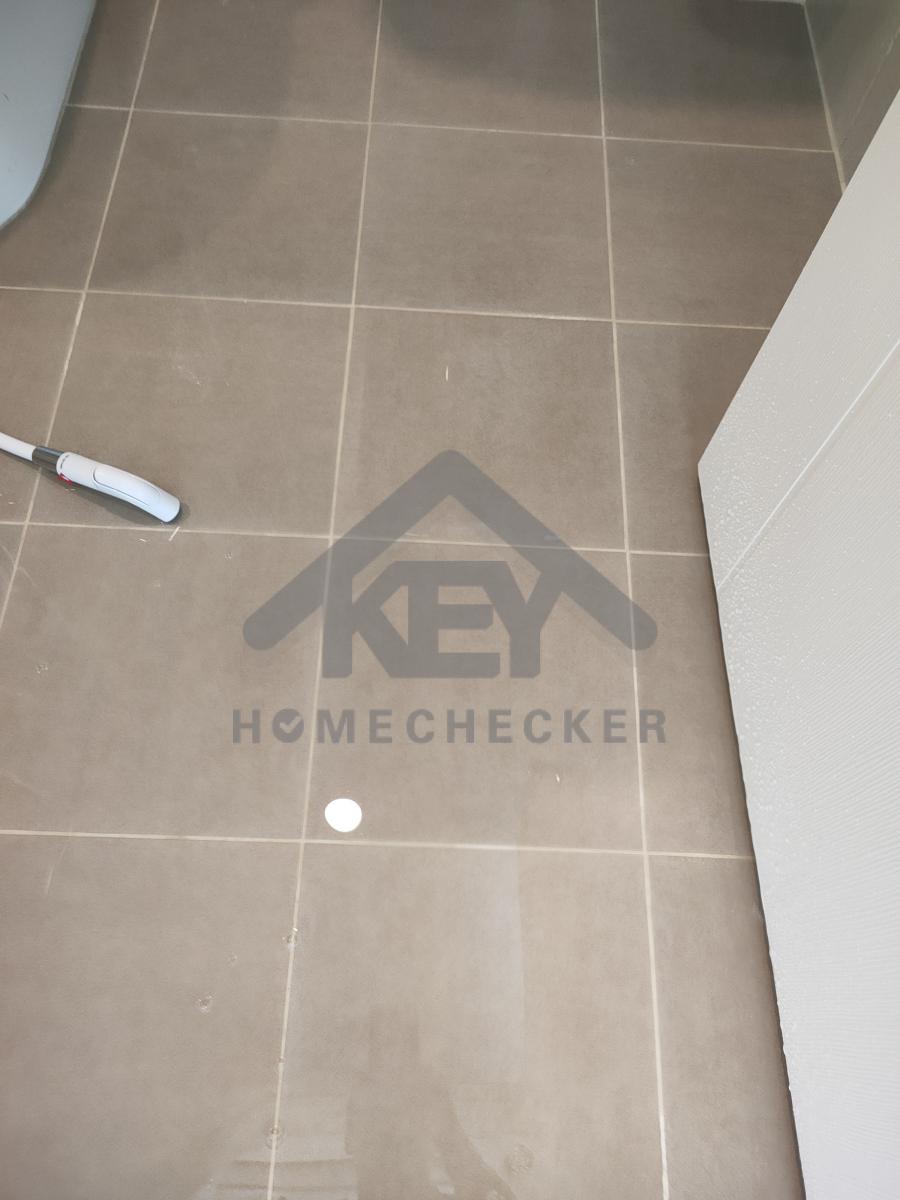

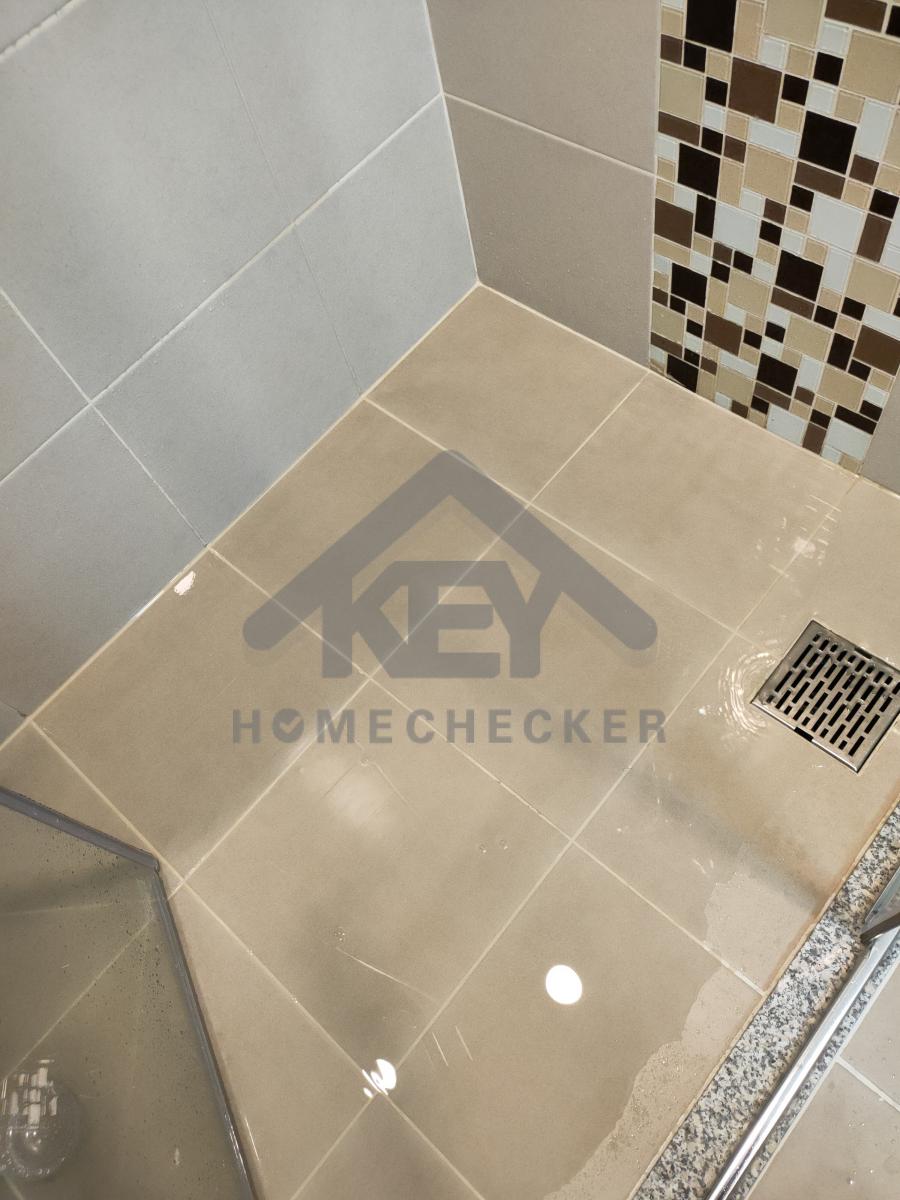

พื้นระบายน้ำดี งานเรียบร้อยดี
แก้ไขน้ำขัง

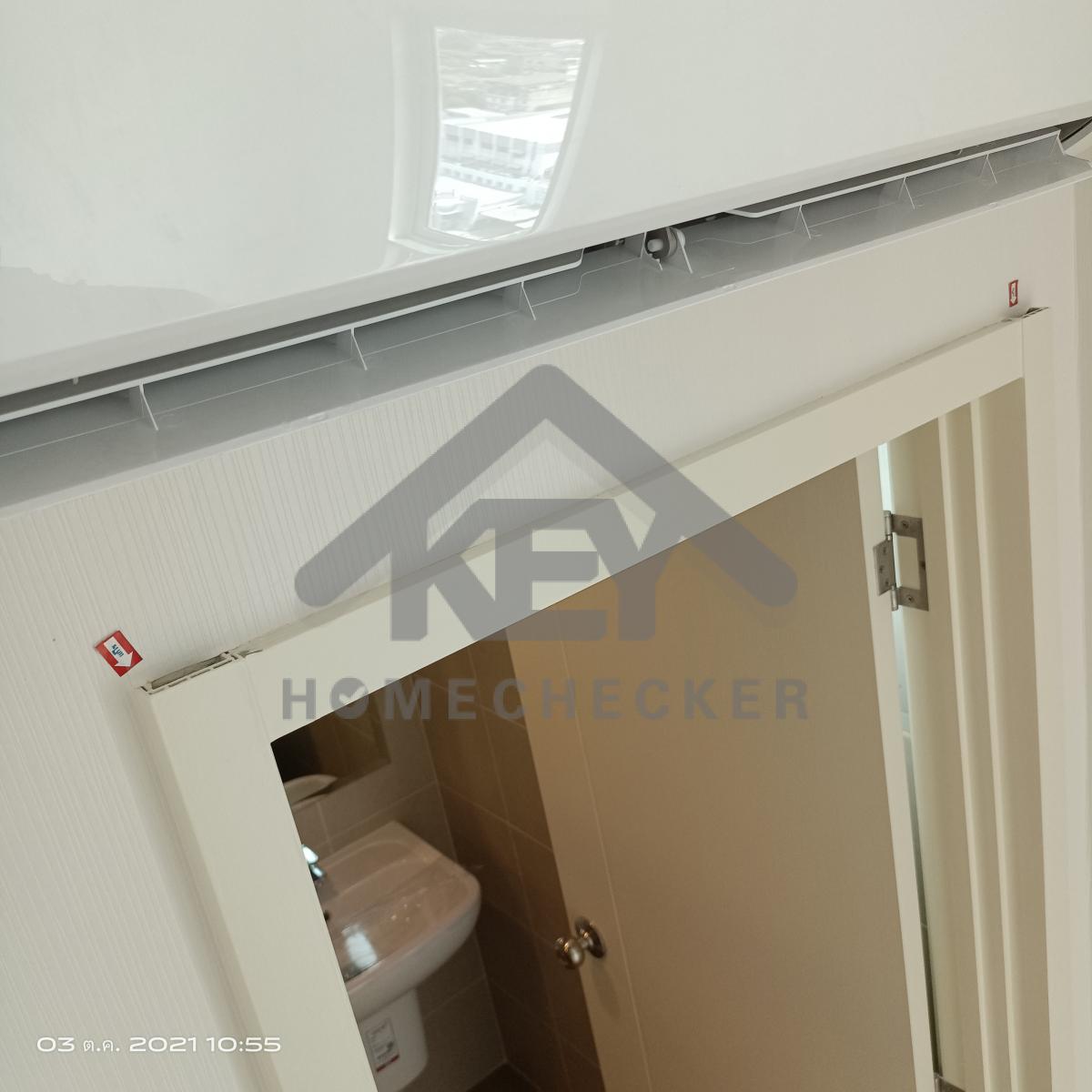

6. งานห้องนอนชั้น 2 (1)

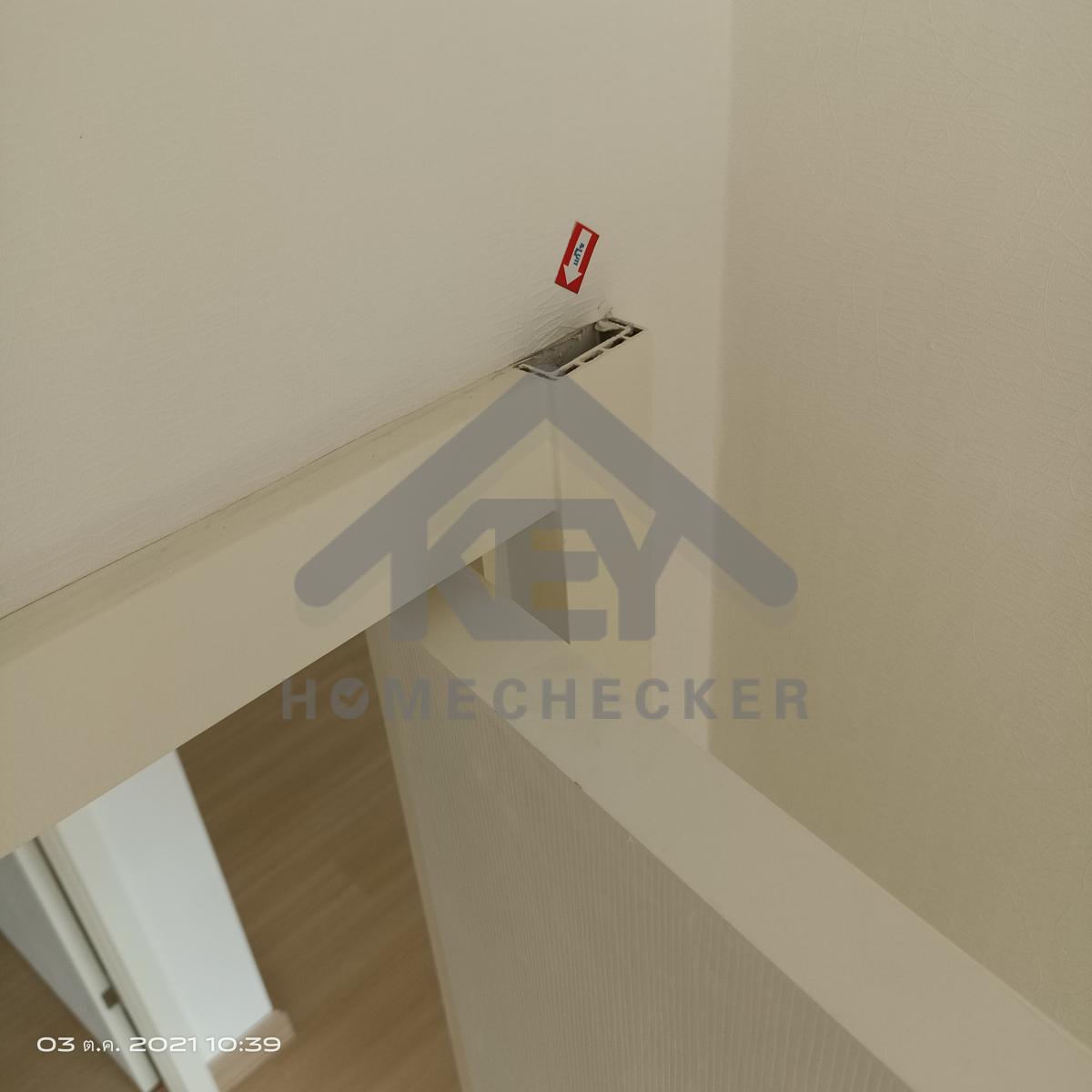

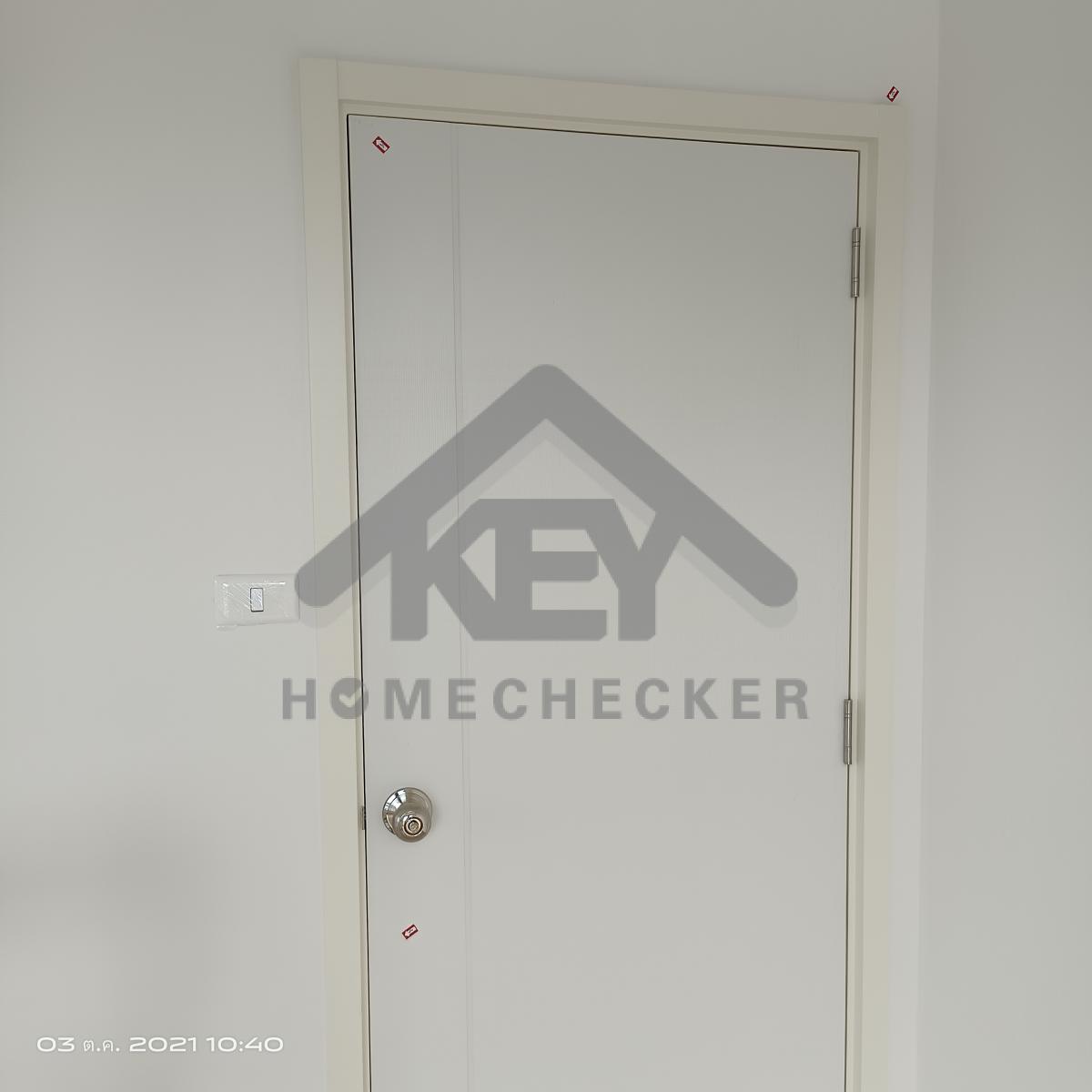

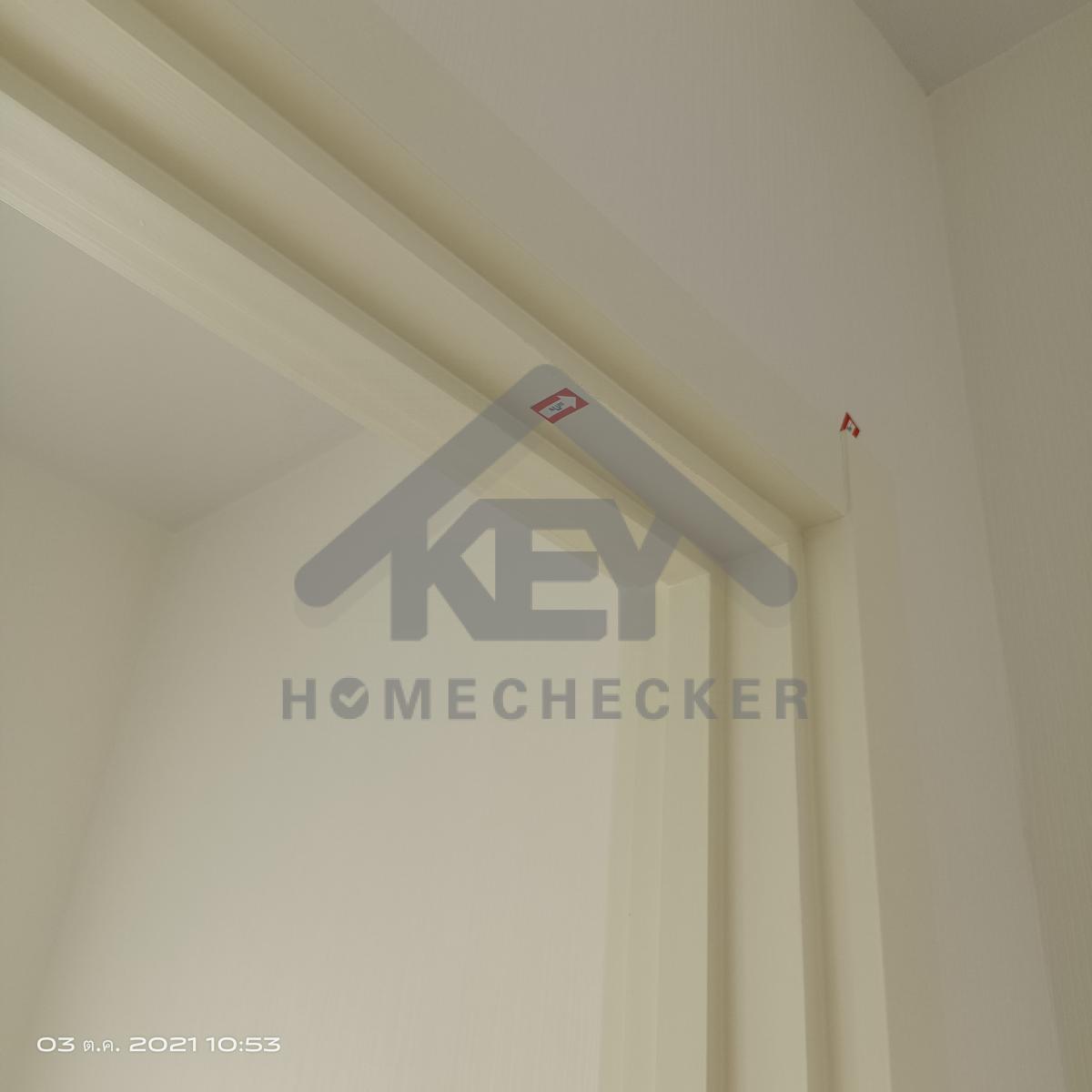

แก้ไข เก็บงานขอบวงกบด้านบน
แก้ไข เก็บรอยเก็บสีวงกบ
แก้ไข วอลเปเปอร์หลุดลอกเก็บงานใหม่

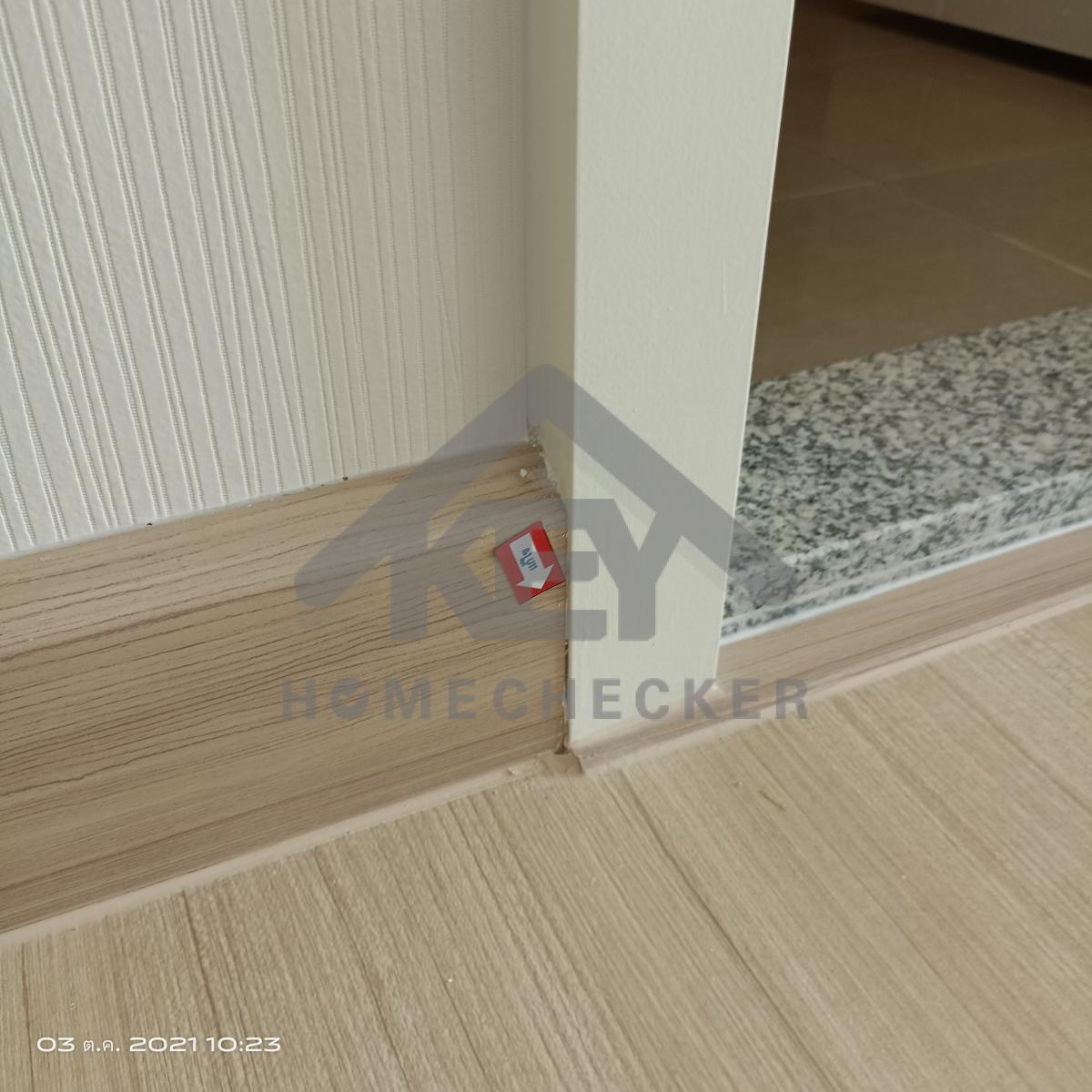

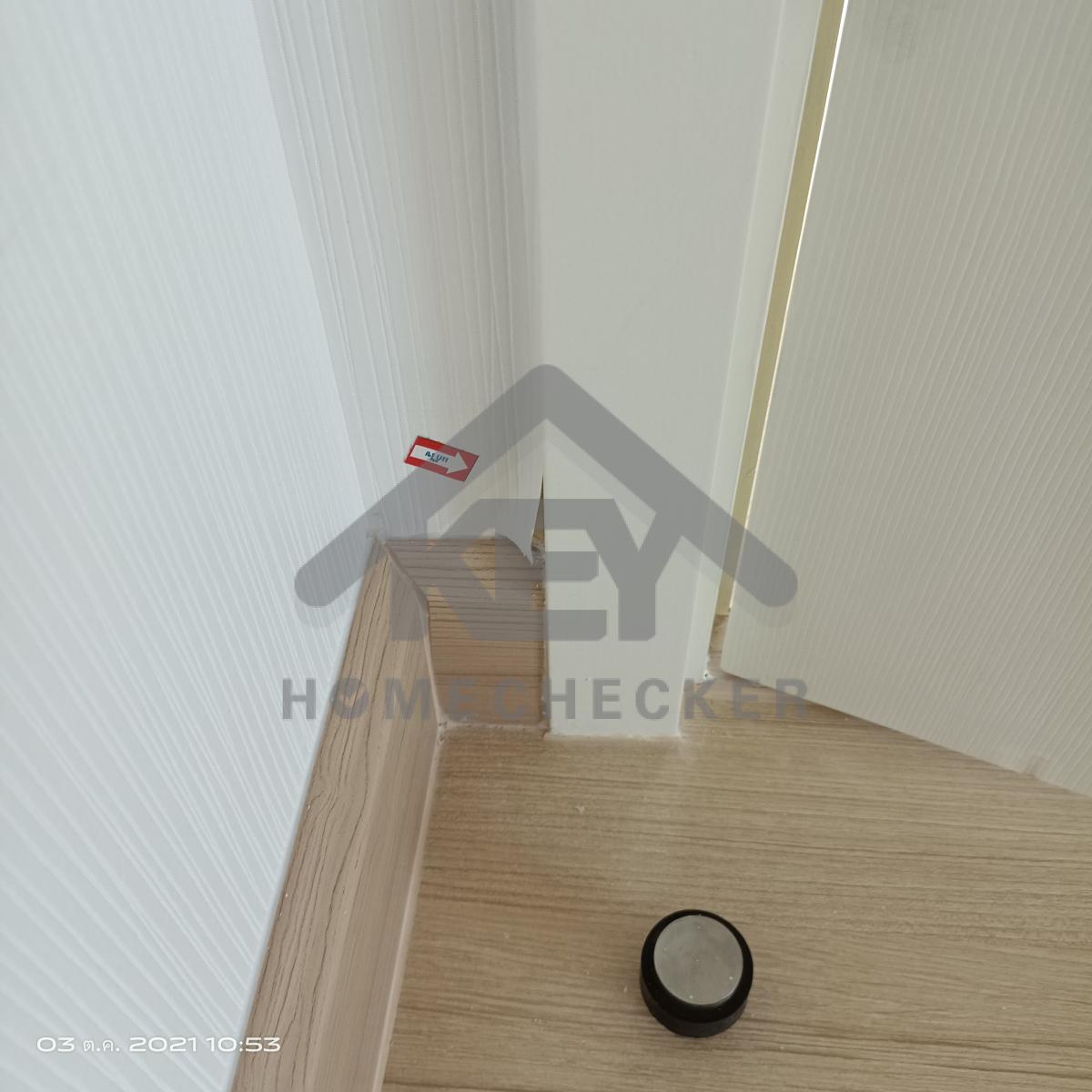

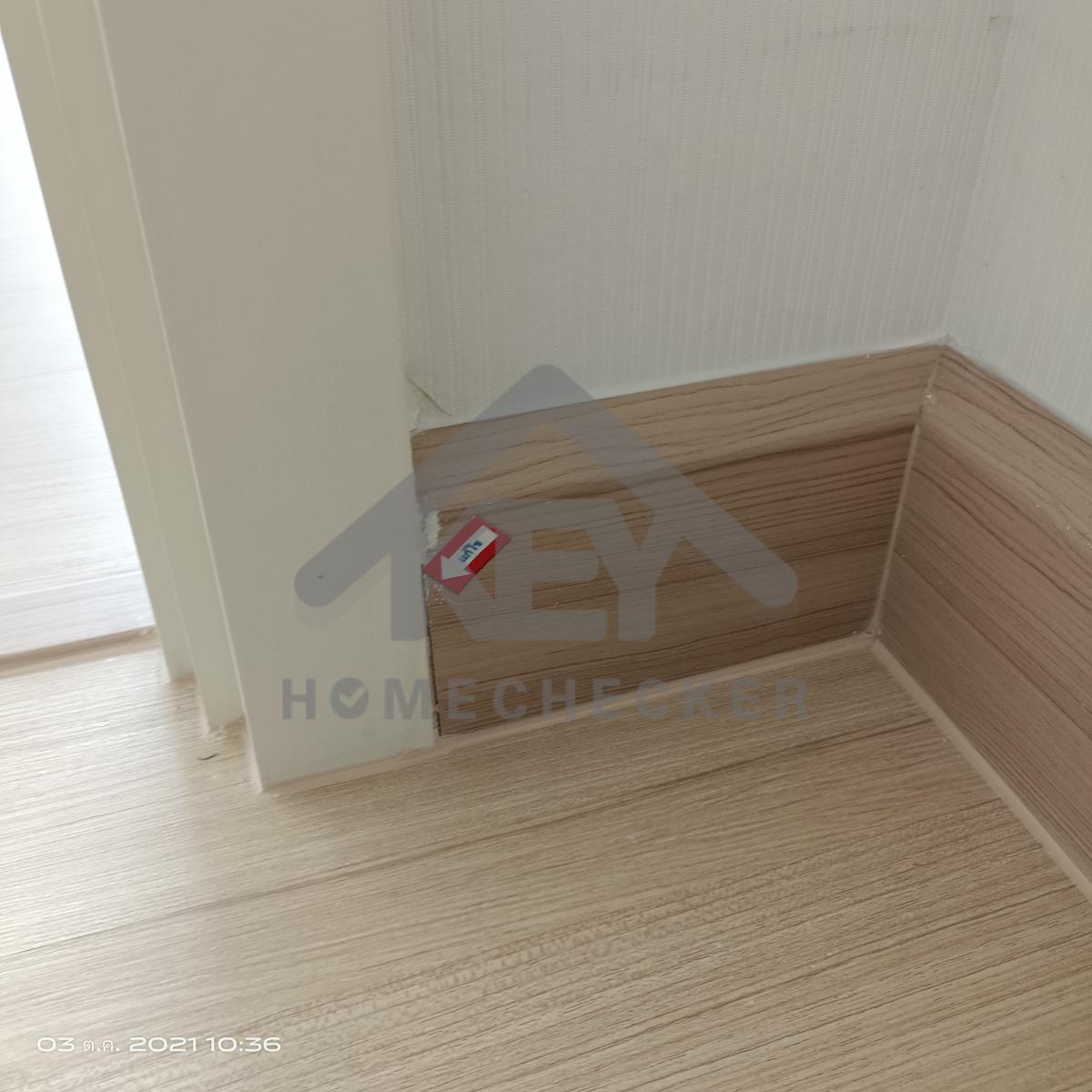

แก้ไข เก็บงานบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานด้านบนวงกบประตูห้องน้ำ

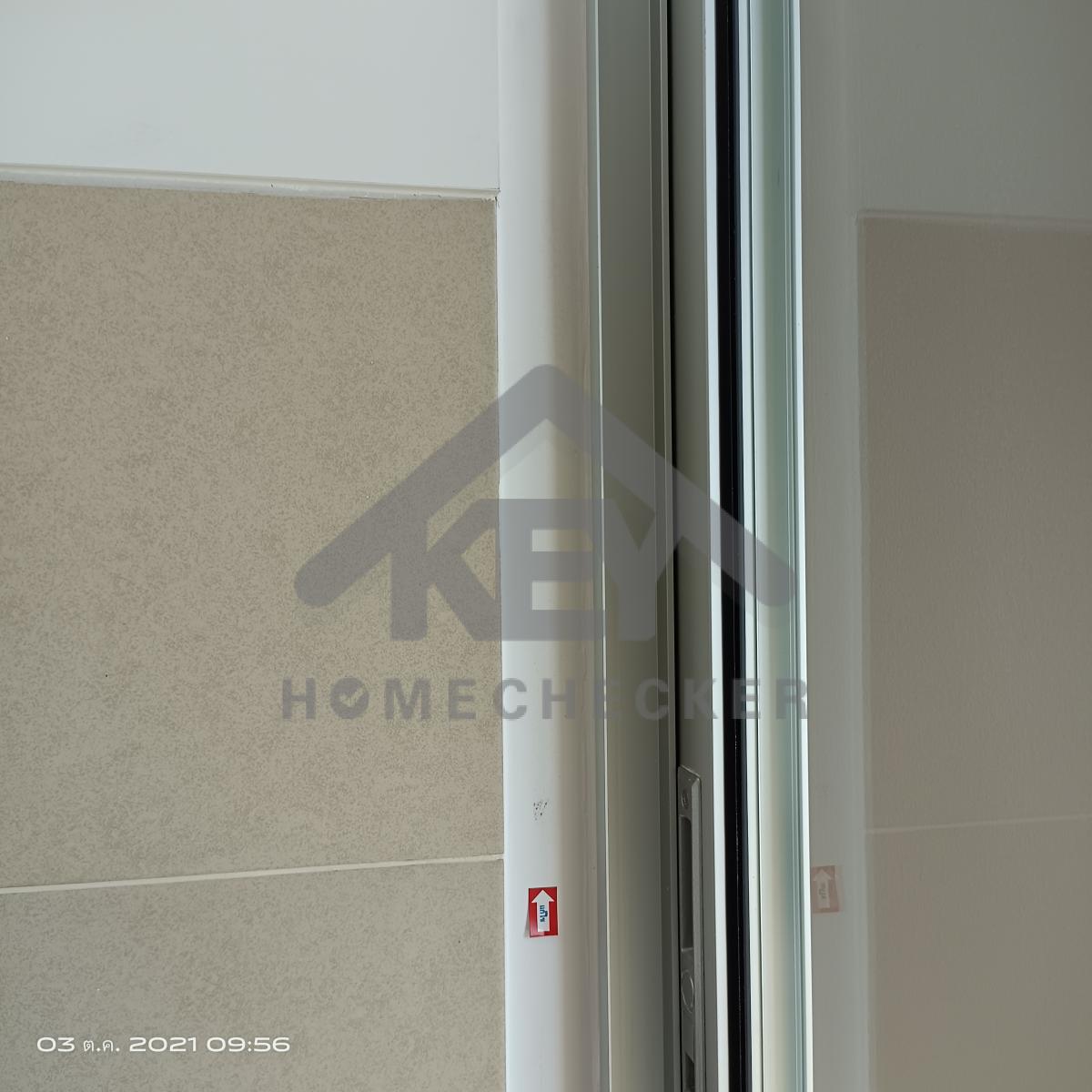

แก้ไข หน้าตาปิดไม่สนิทและเก็บงานซิลิโคนหรือลูกยางใหม่

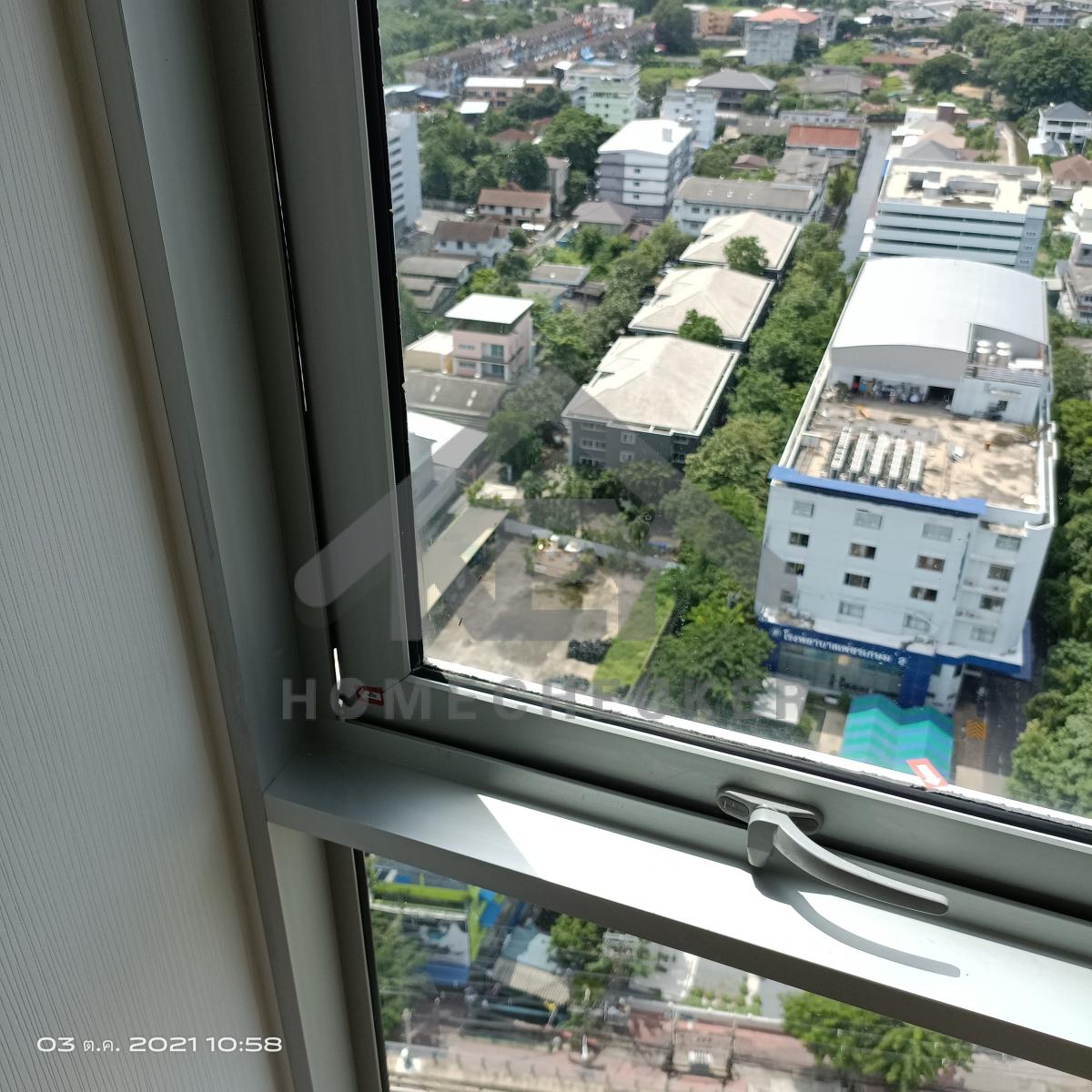

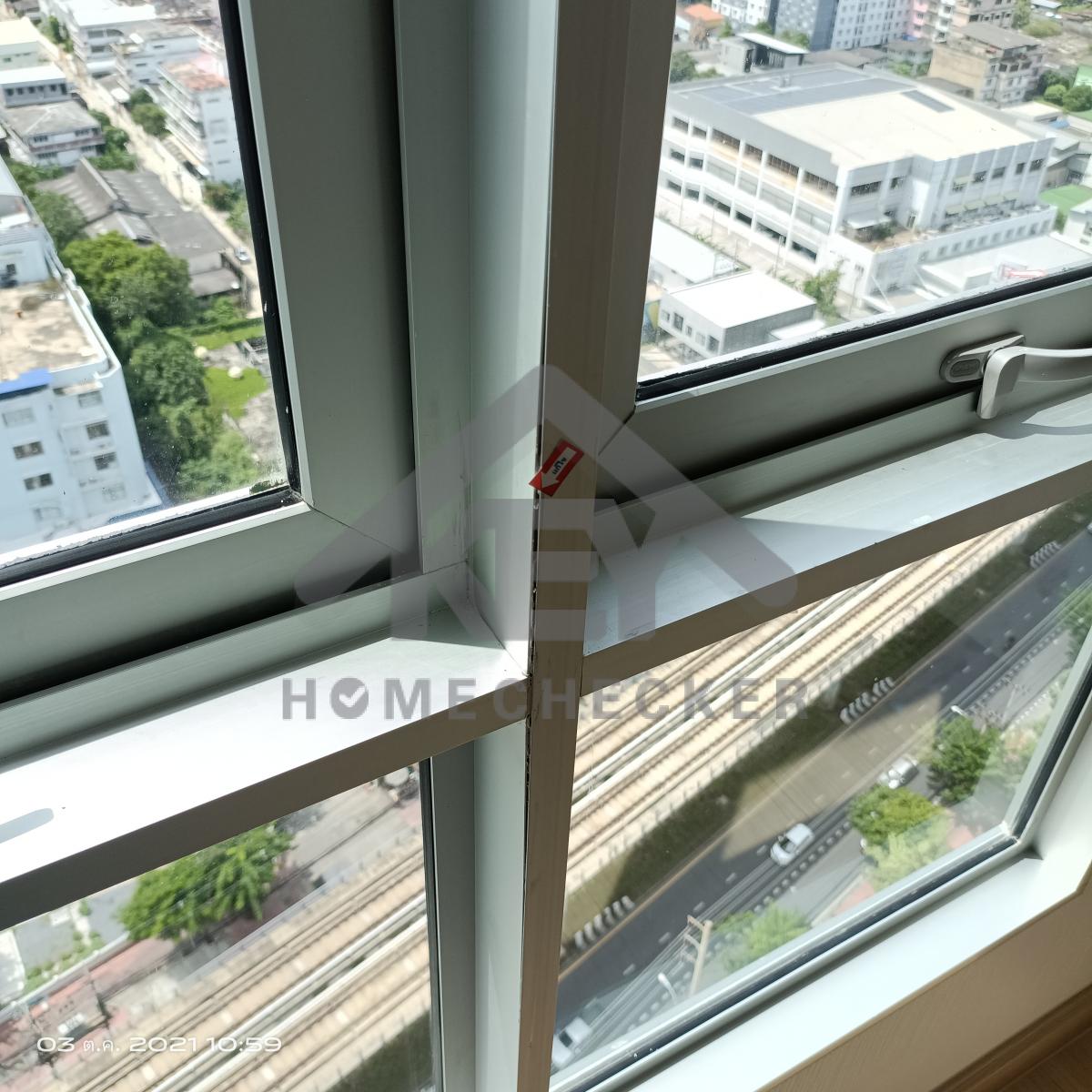

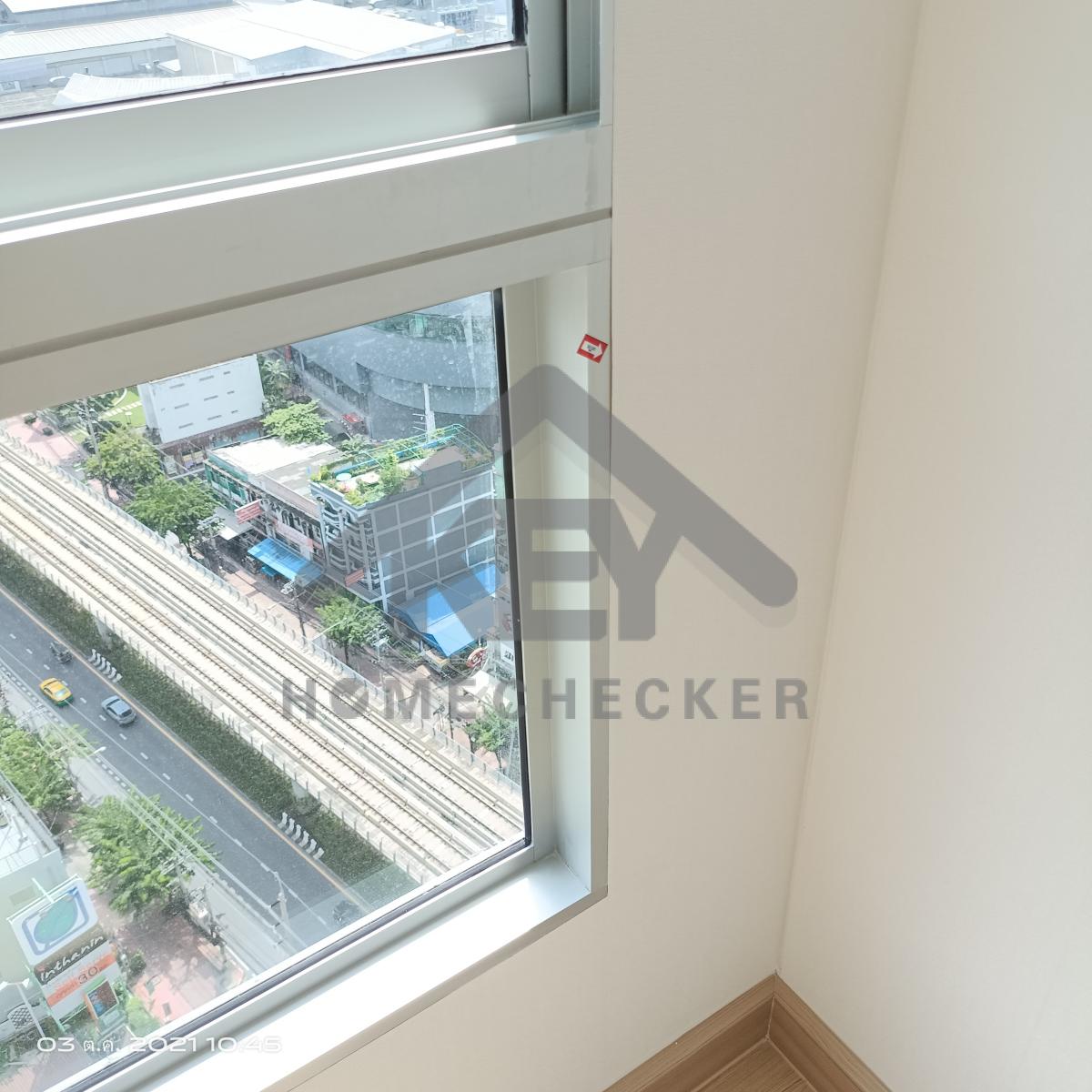

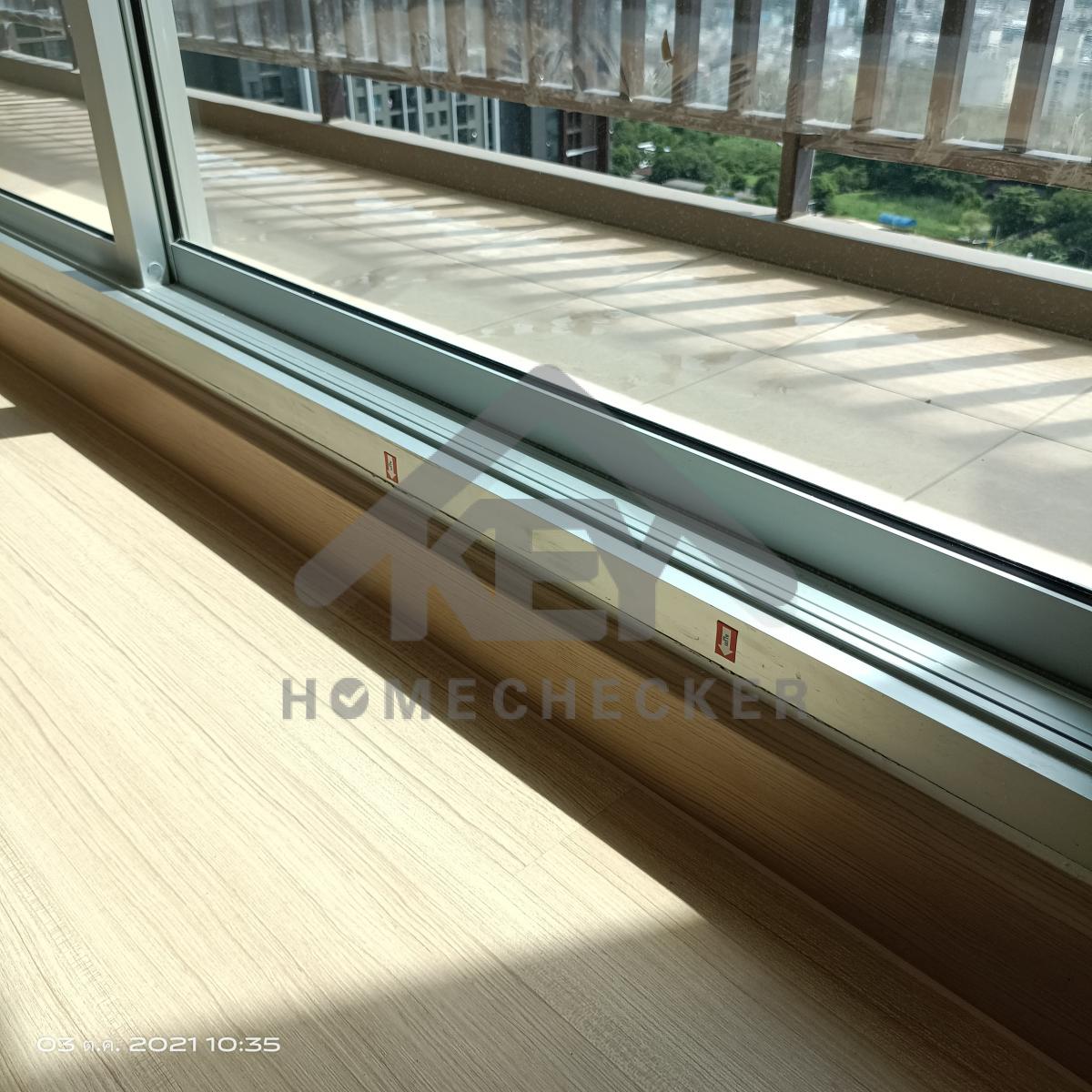

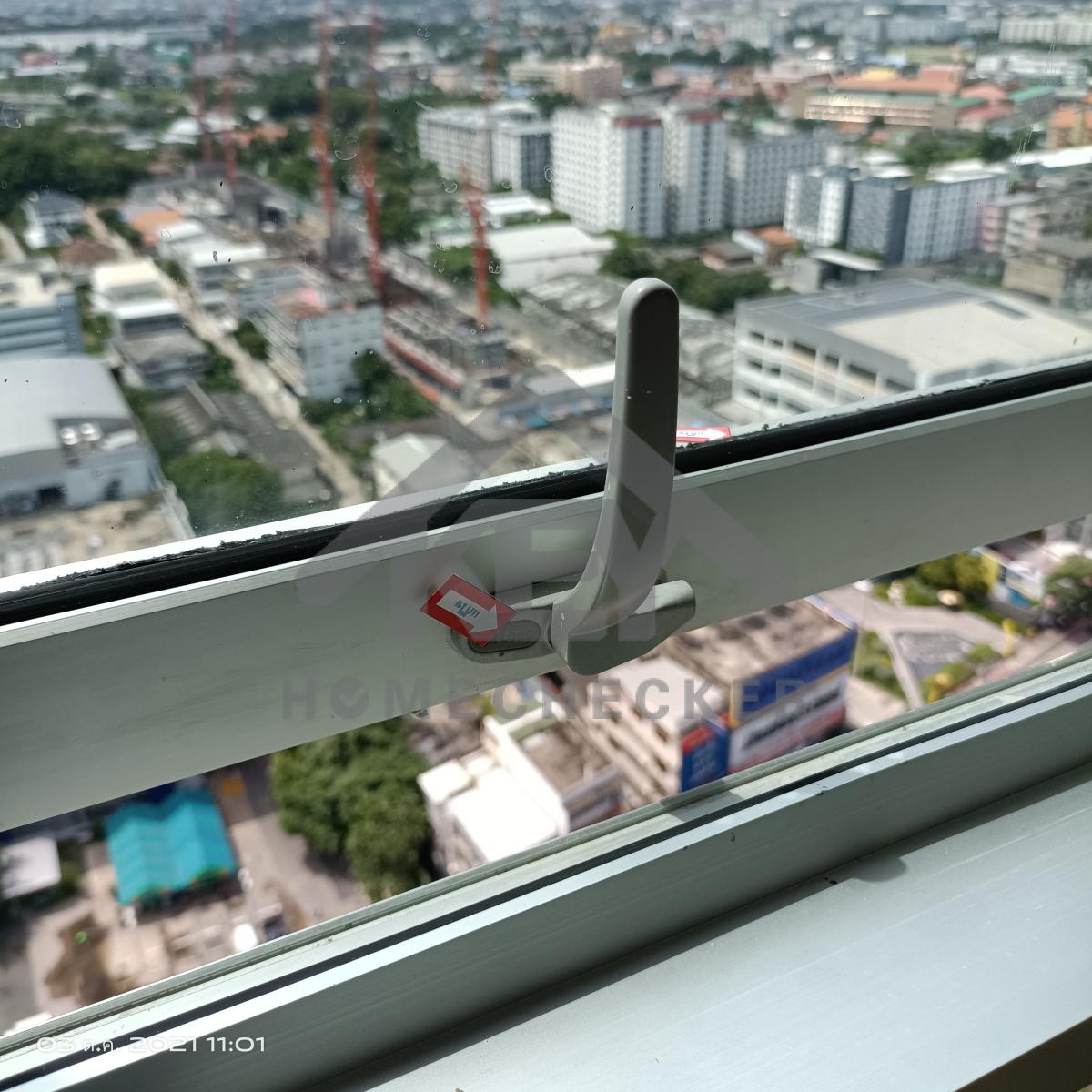

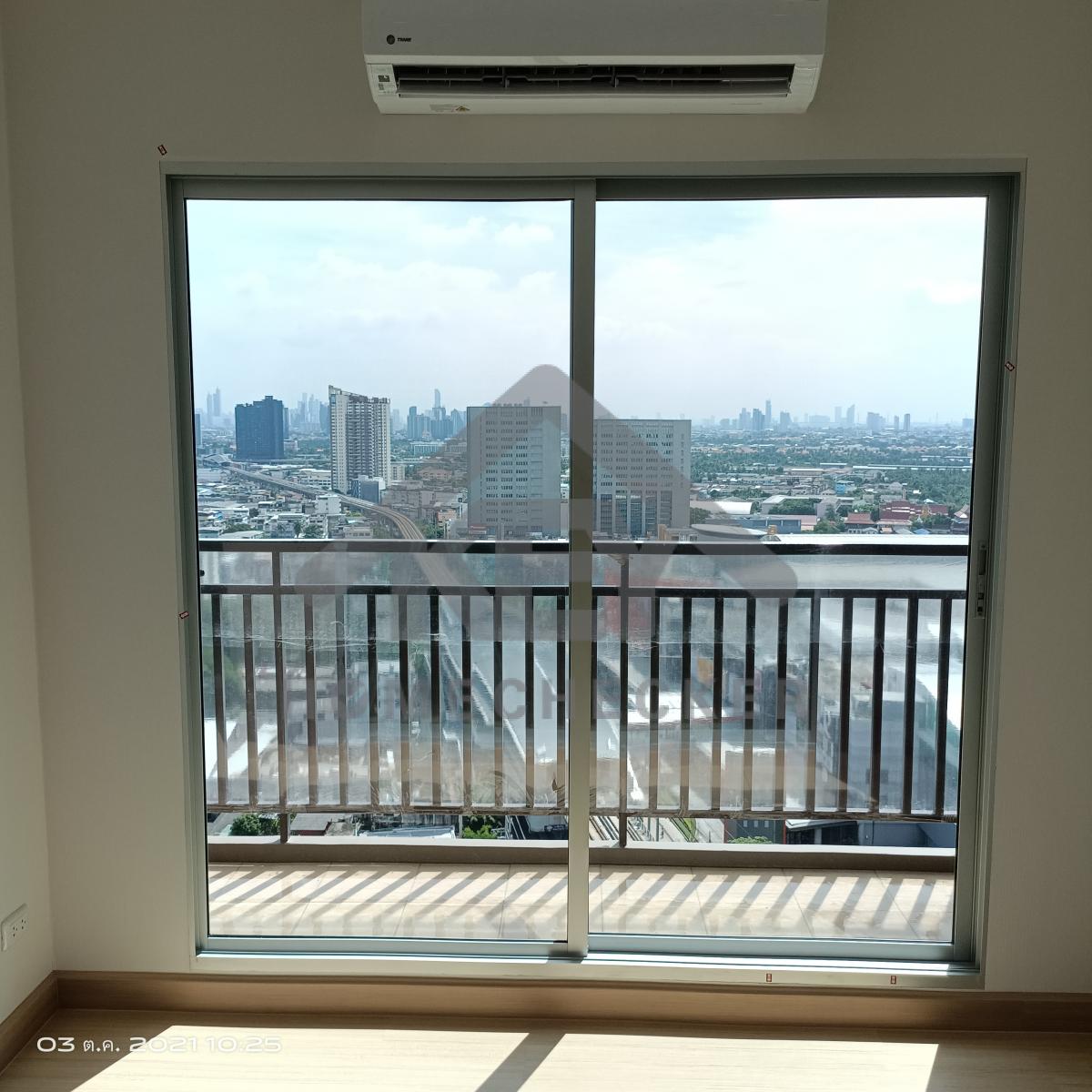

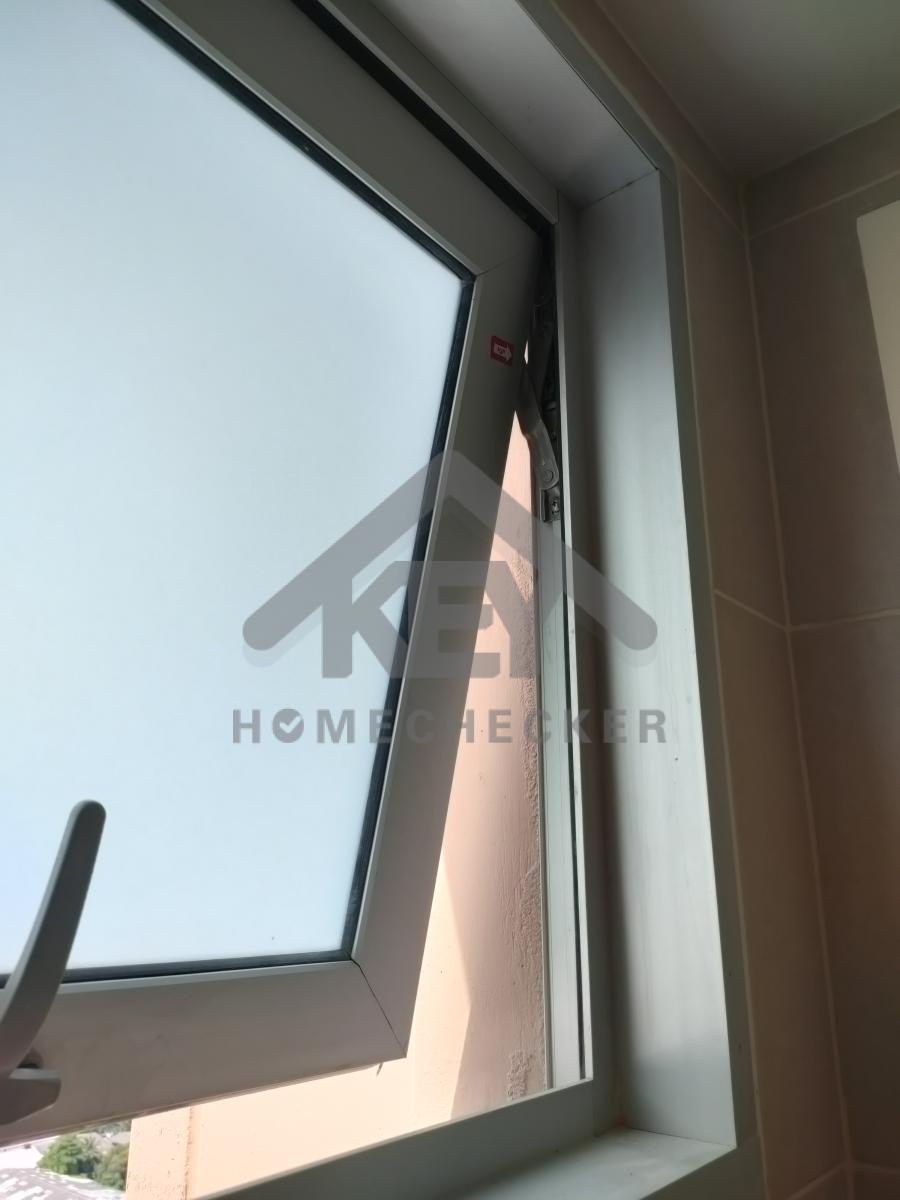

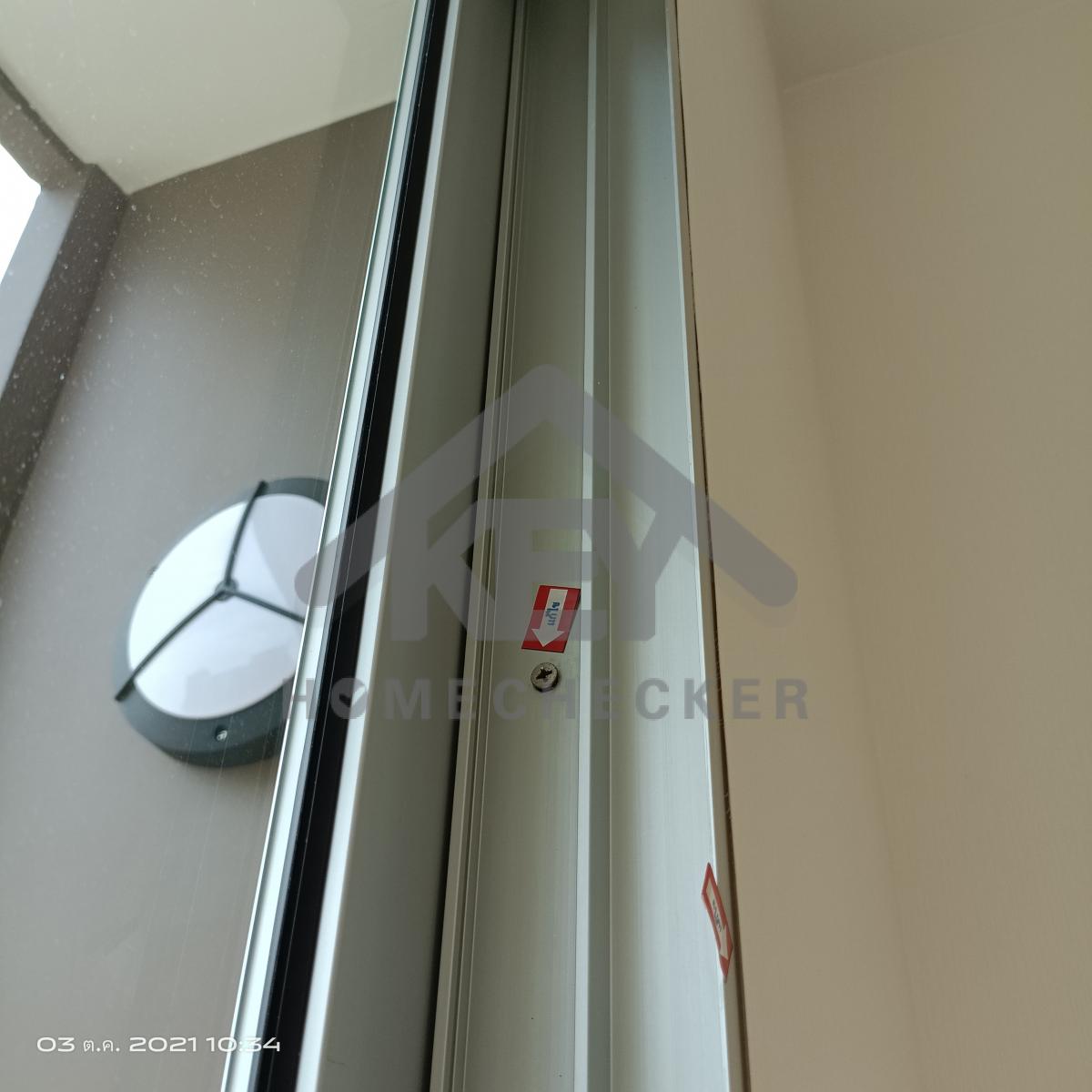

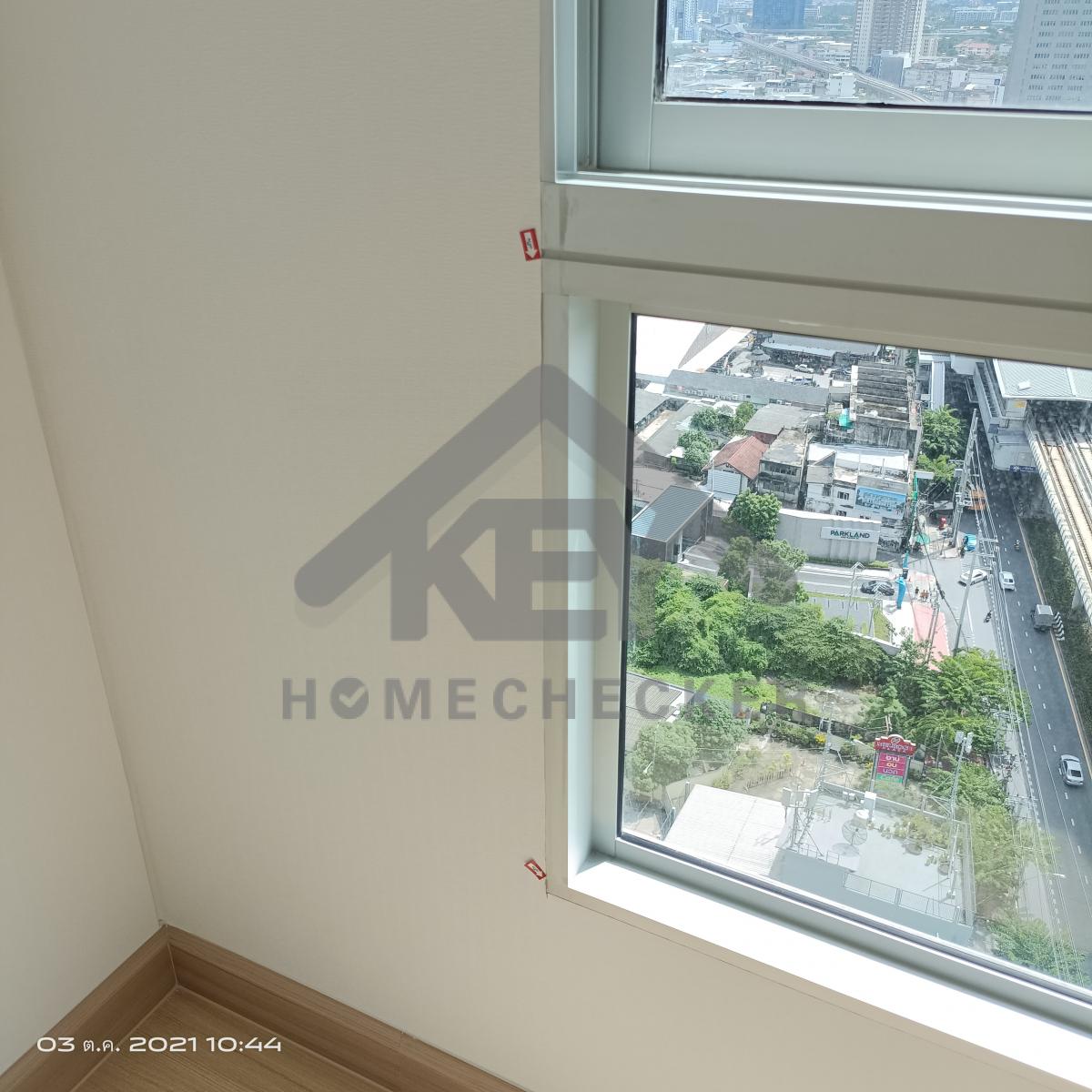

แก้ไข ติดตั้งเฟรมหน้าต่างให้เรียบร้อย
แก้ไขซิลิโคนหรือลูกยางหน้าต่างใหม่

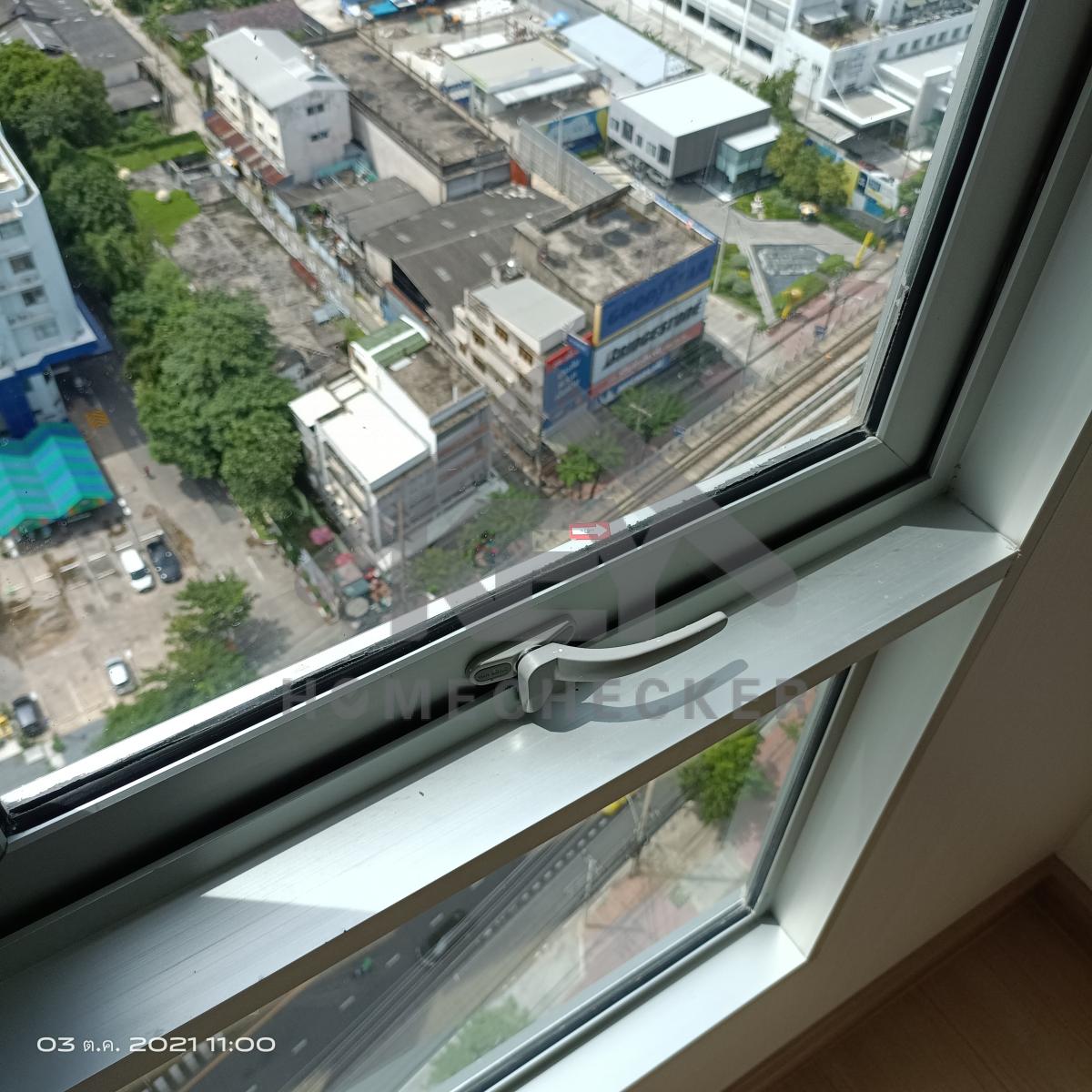

แก้ไข ติดตั้ง handle หน้าต่างทั้งหมดให้แน่นหนา

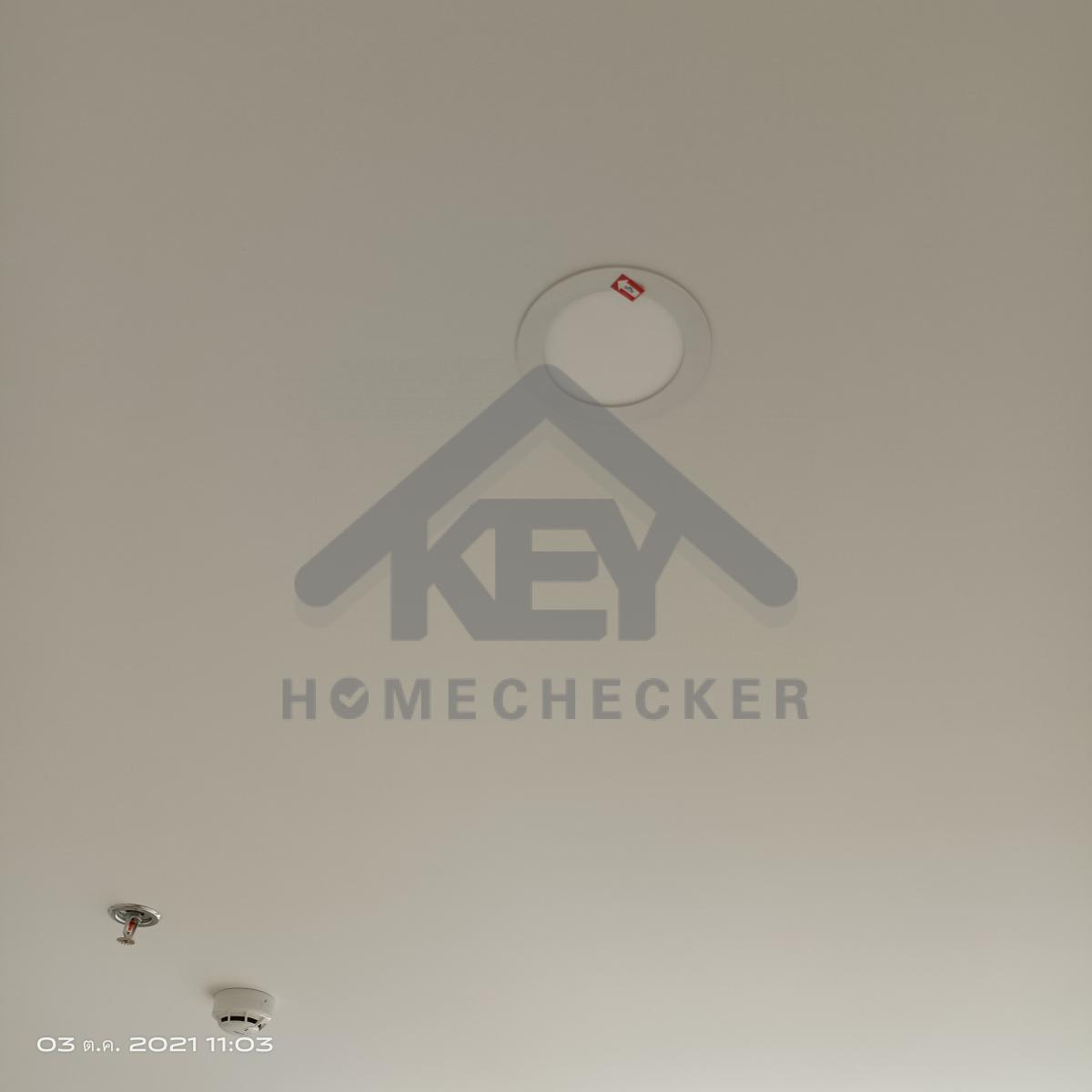

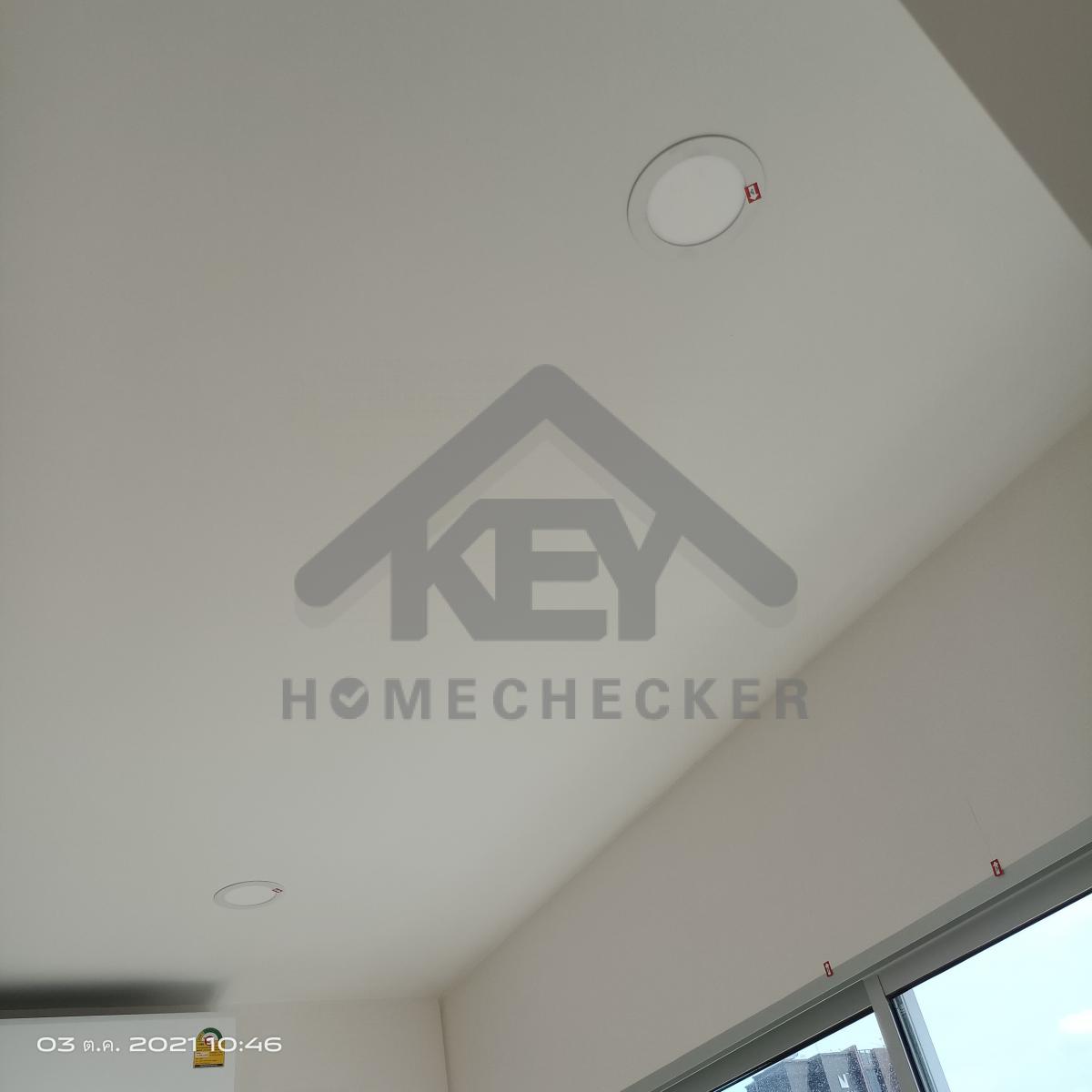

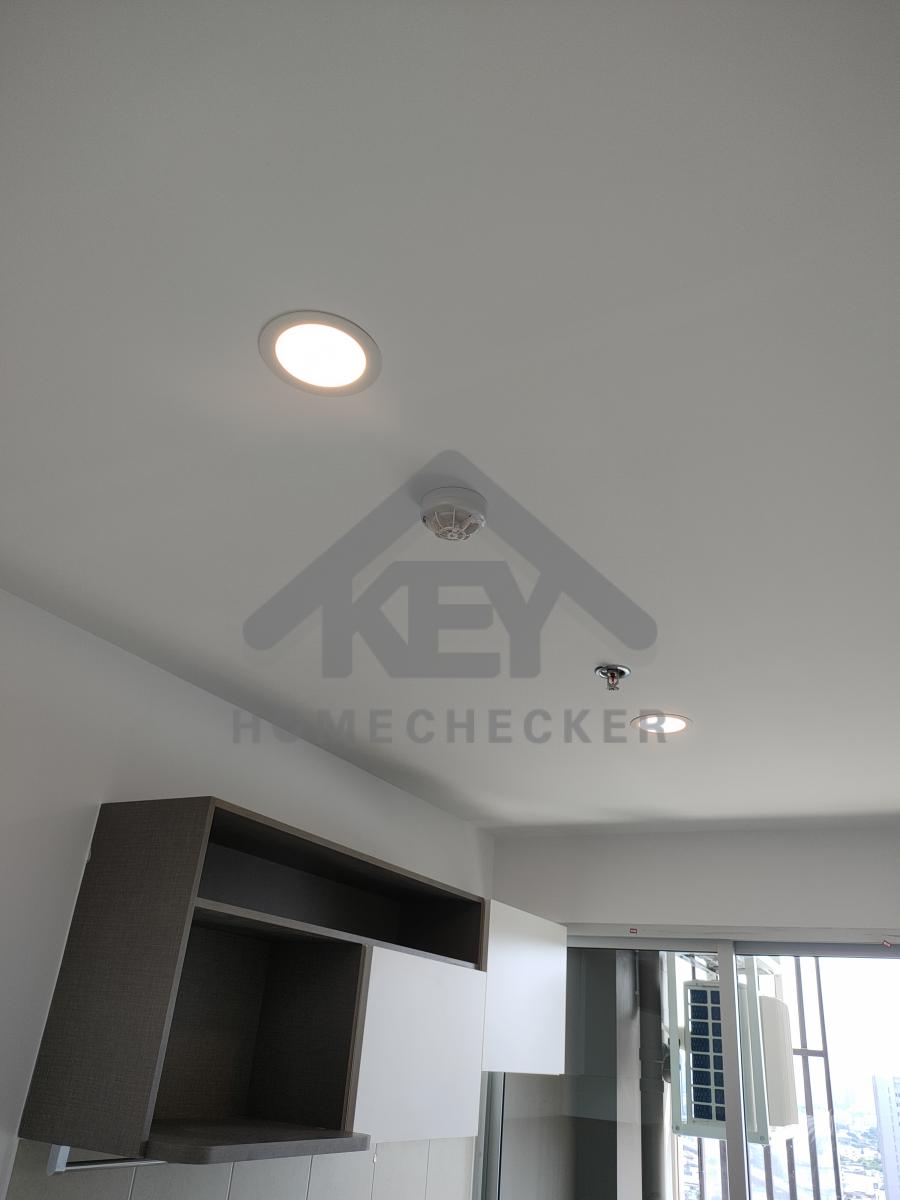

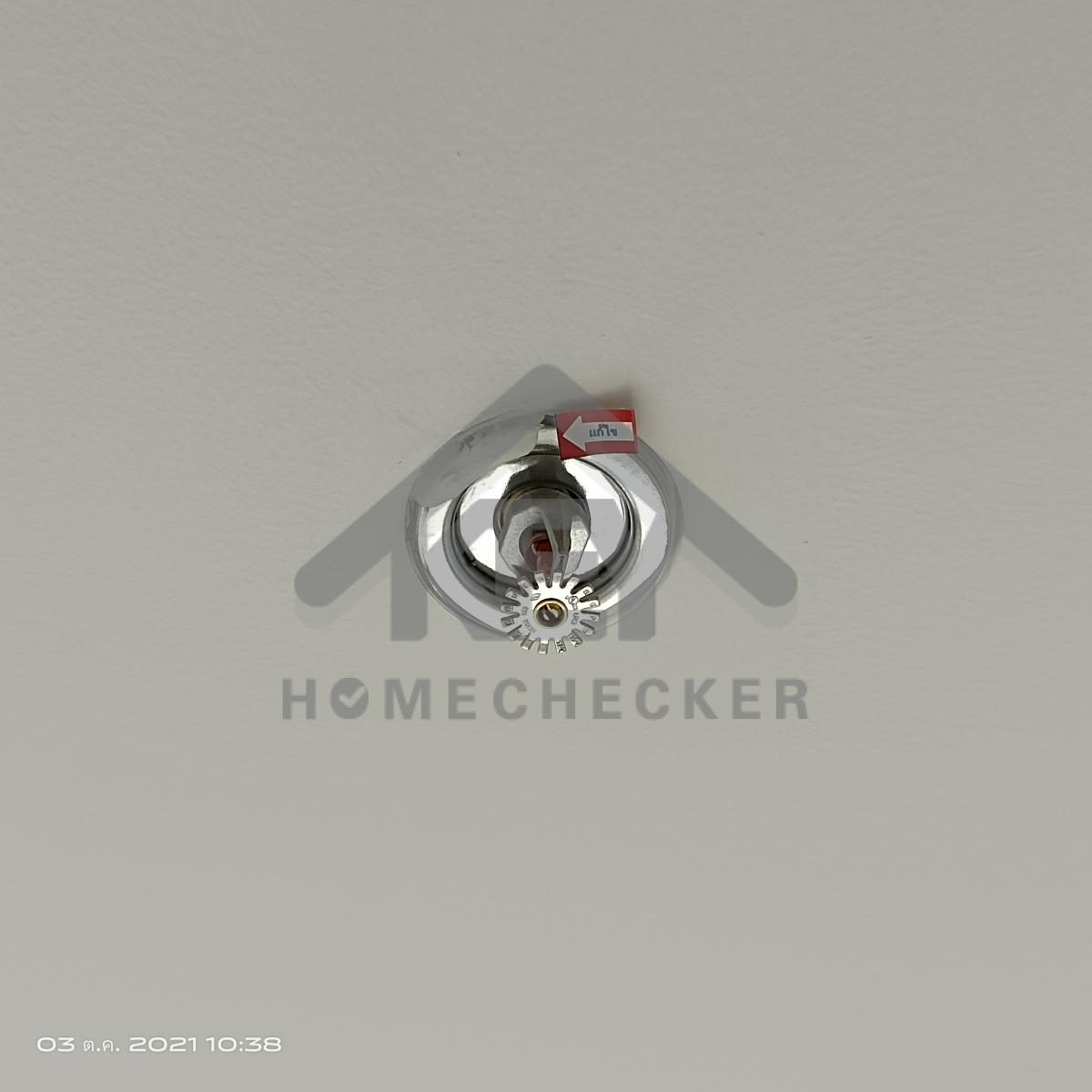

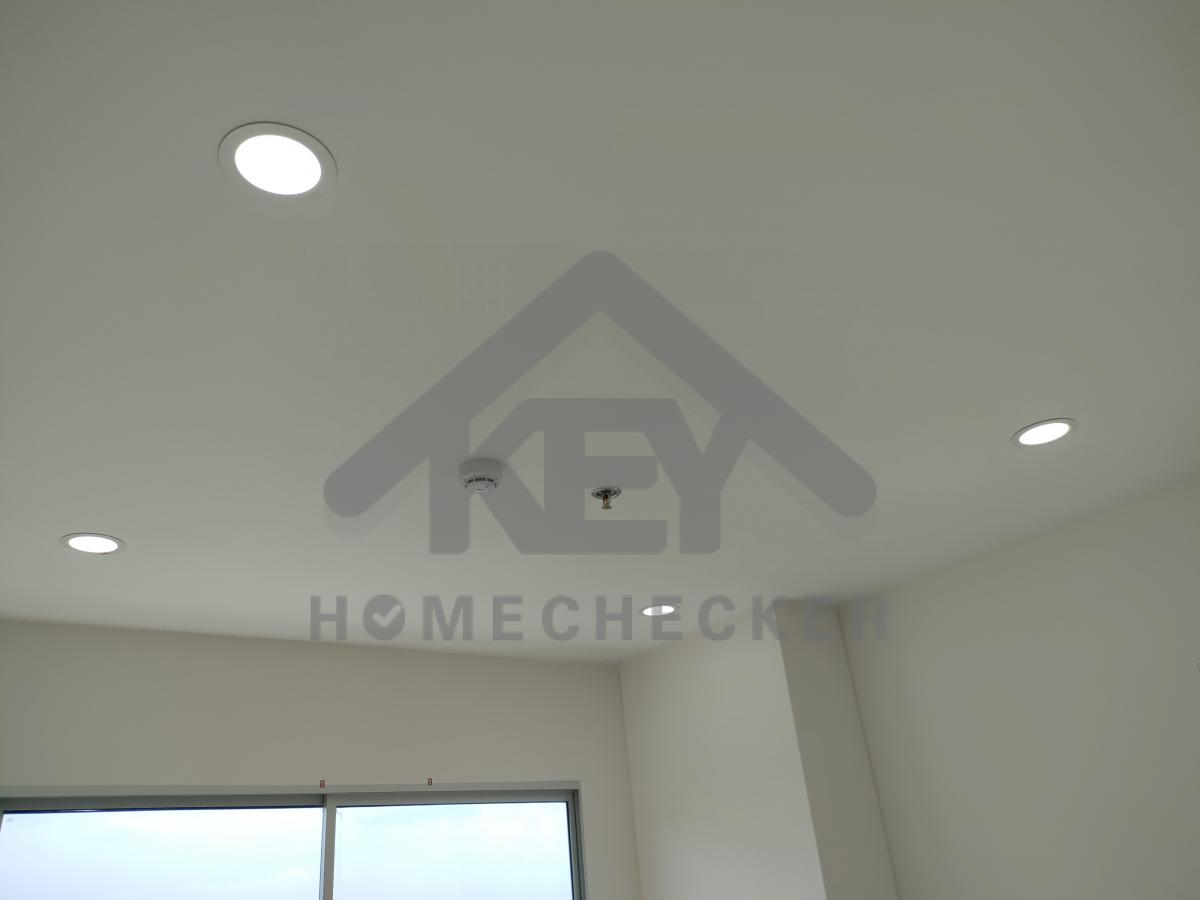

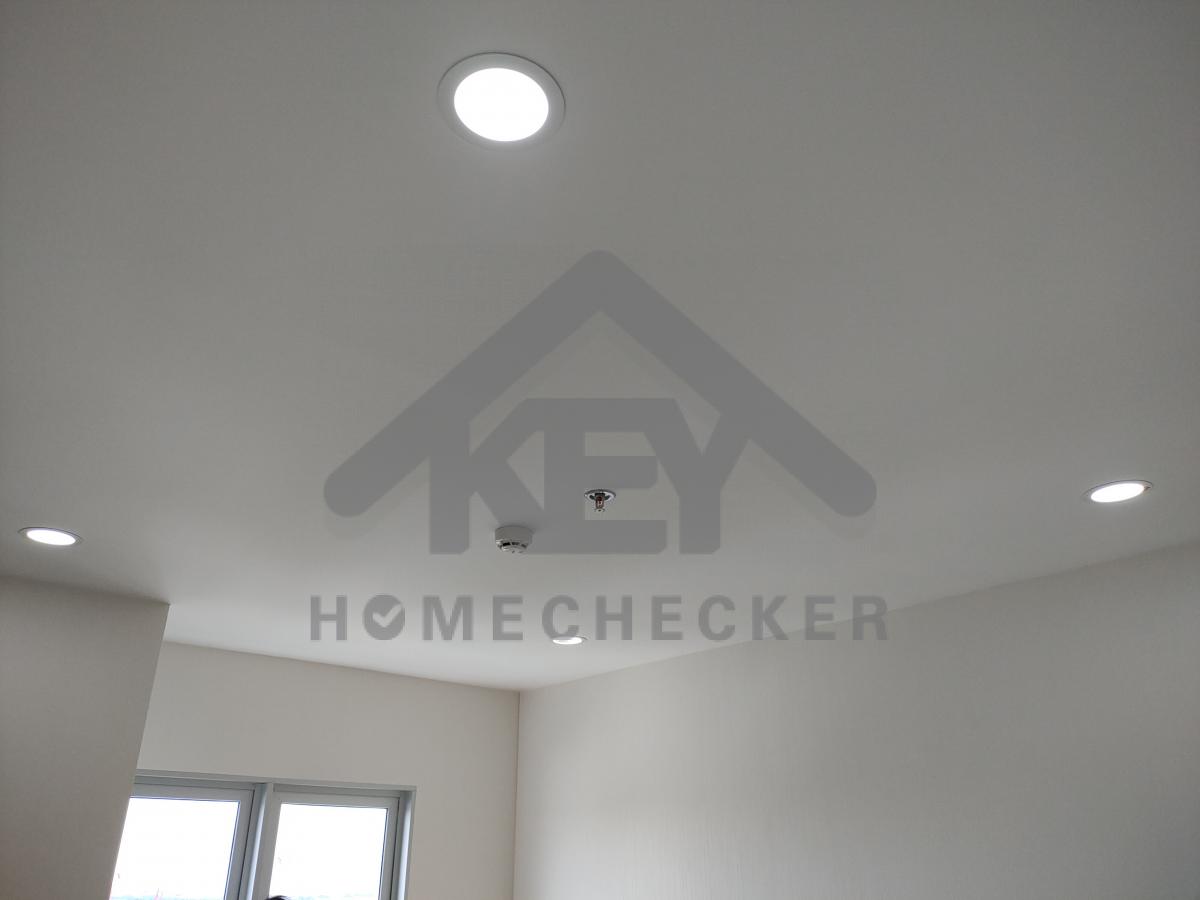

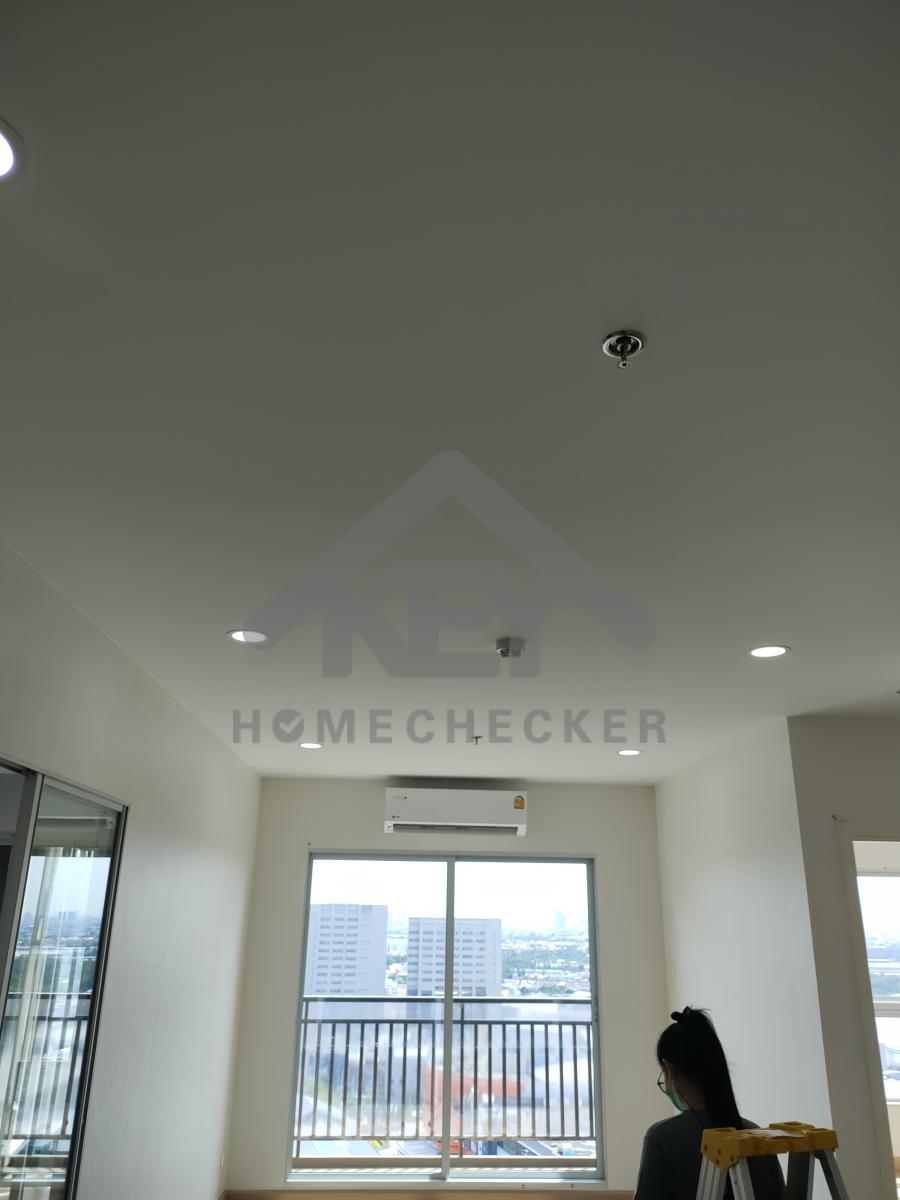

แก้ไข ทำความสะอาดเก็บสีโคมไฟดาวน์ไลท์
7. งานห้องนอนชั้น 2 (2)

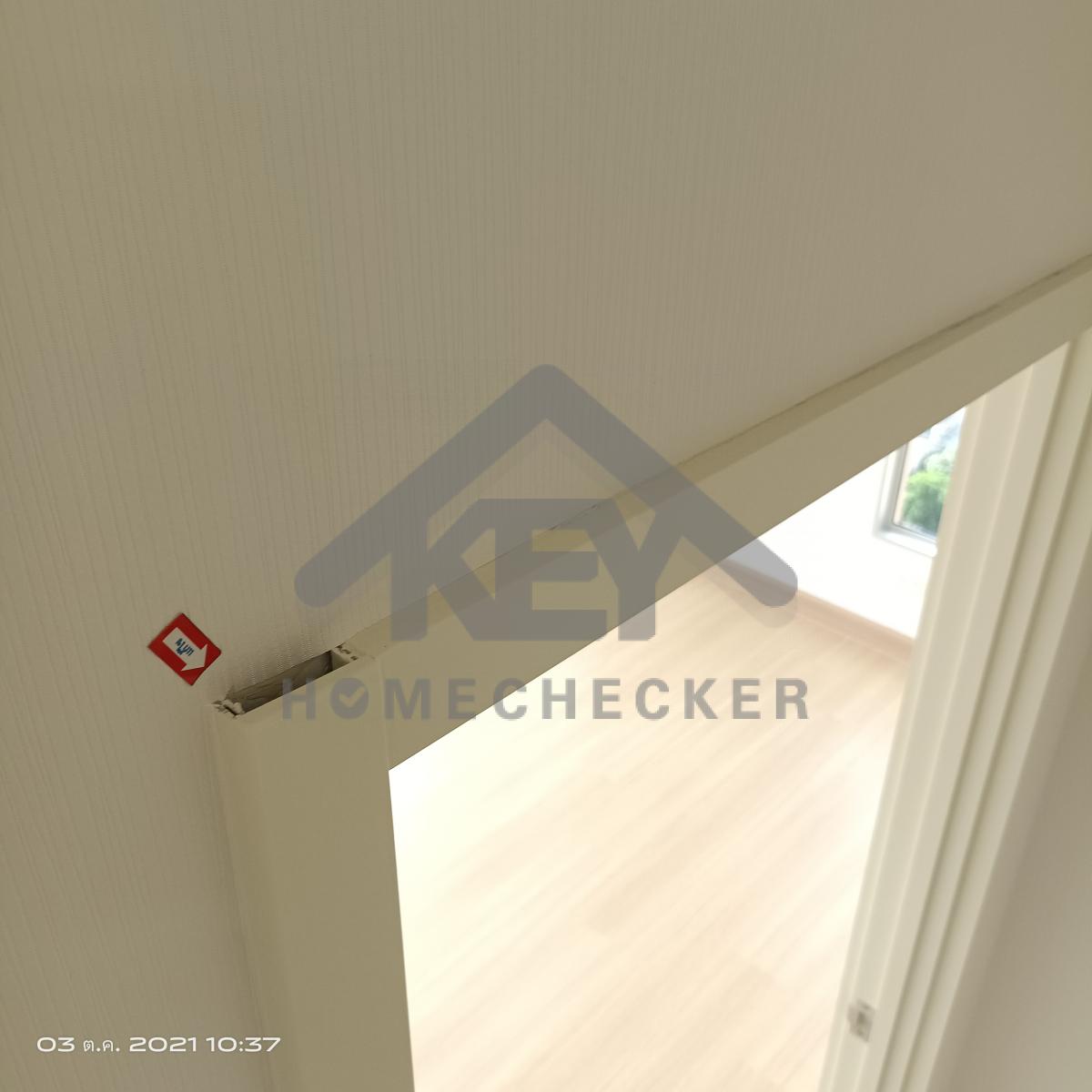

แก้ไข เก็บงานวงกบประตูด้านบน
แก้ไข ทำความสะอาดเก็บสีบานประตู
แก้ไข วอลเปเปอร์ขอบหน้าต่างหลุดลอกเก็บงานใหม่
แก้ไข วอลเปเปอร์ขอบหน้าต่างหลุดลอกเก็บงานใหม่
แก้ไขรอยต่อวอลเปเปอร์
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นใหม่

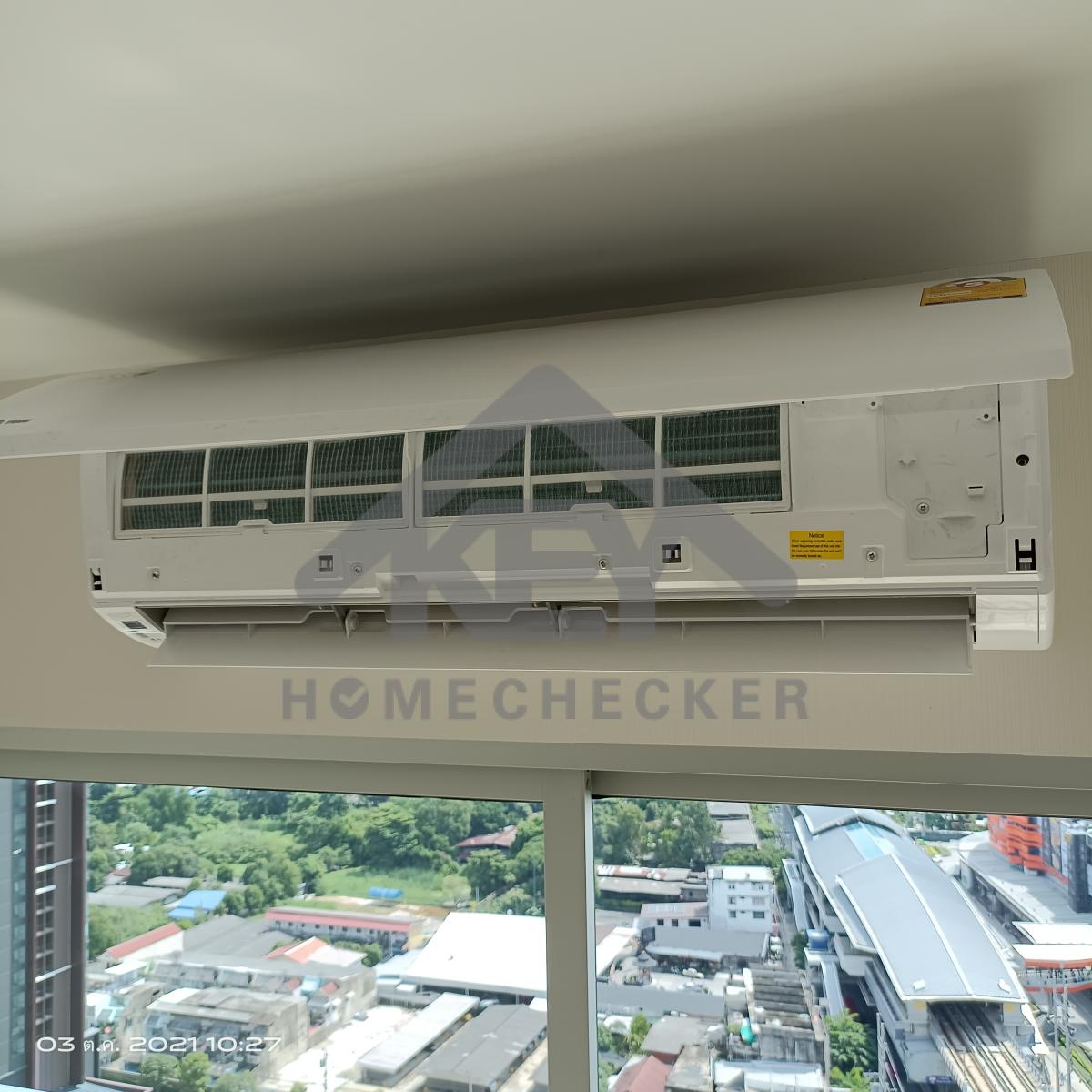

แก้ไข ทำความสะอาดเก็บสีโคมไฟดาวน์ไลท์
แก้ไข ทำความสะอาดเก็บสีมุมฝ้าเพดาน

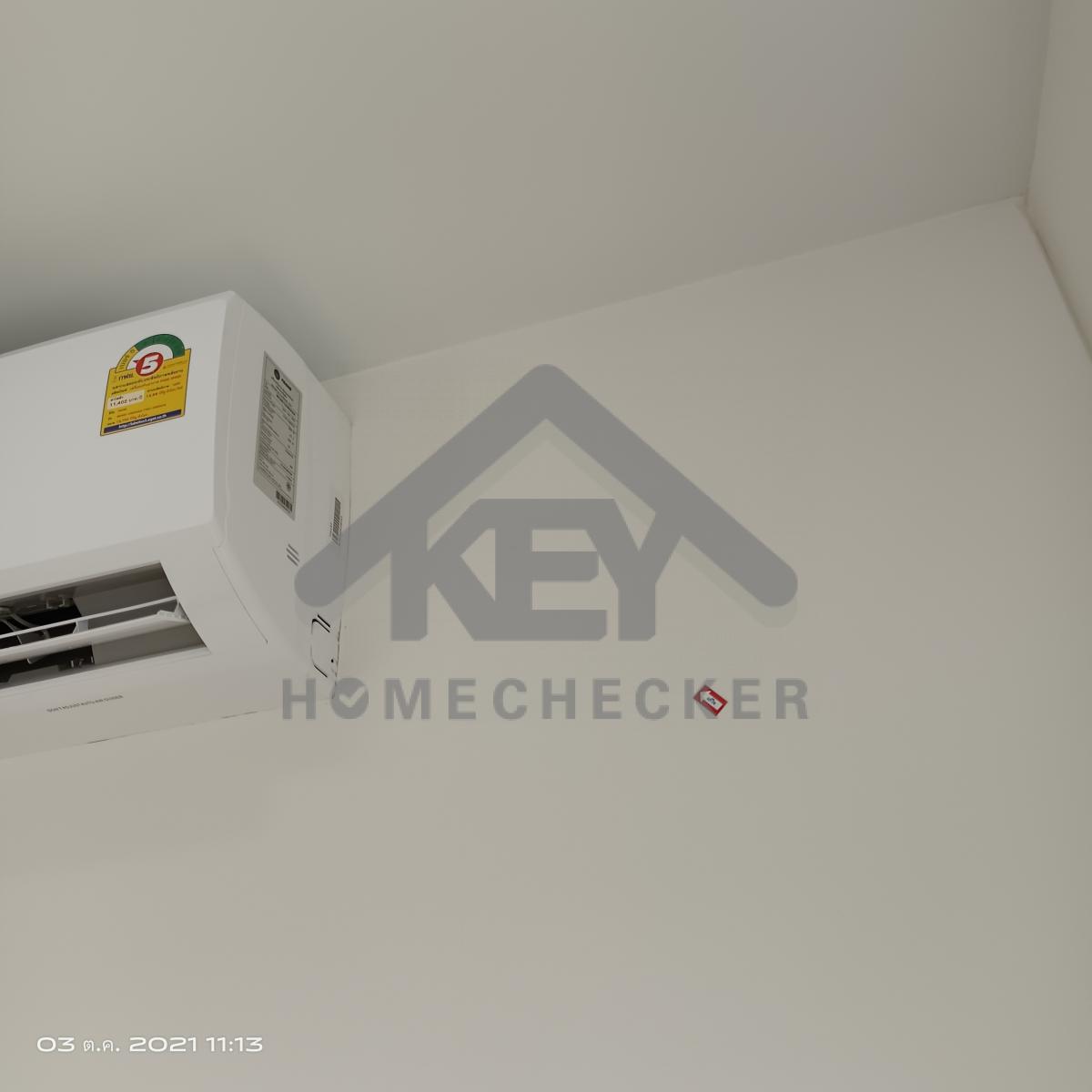

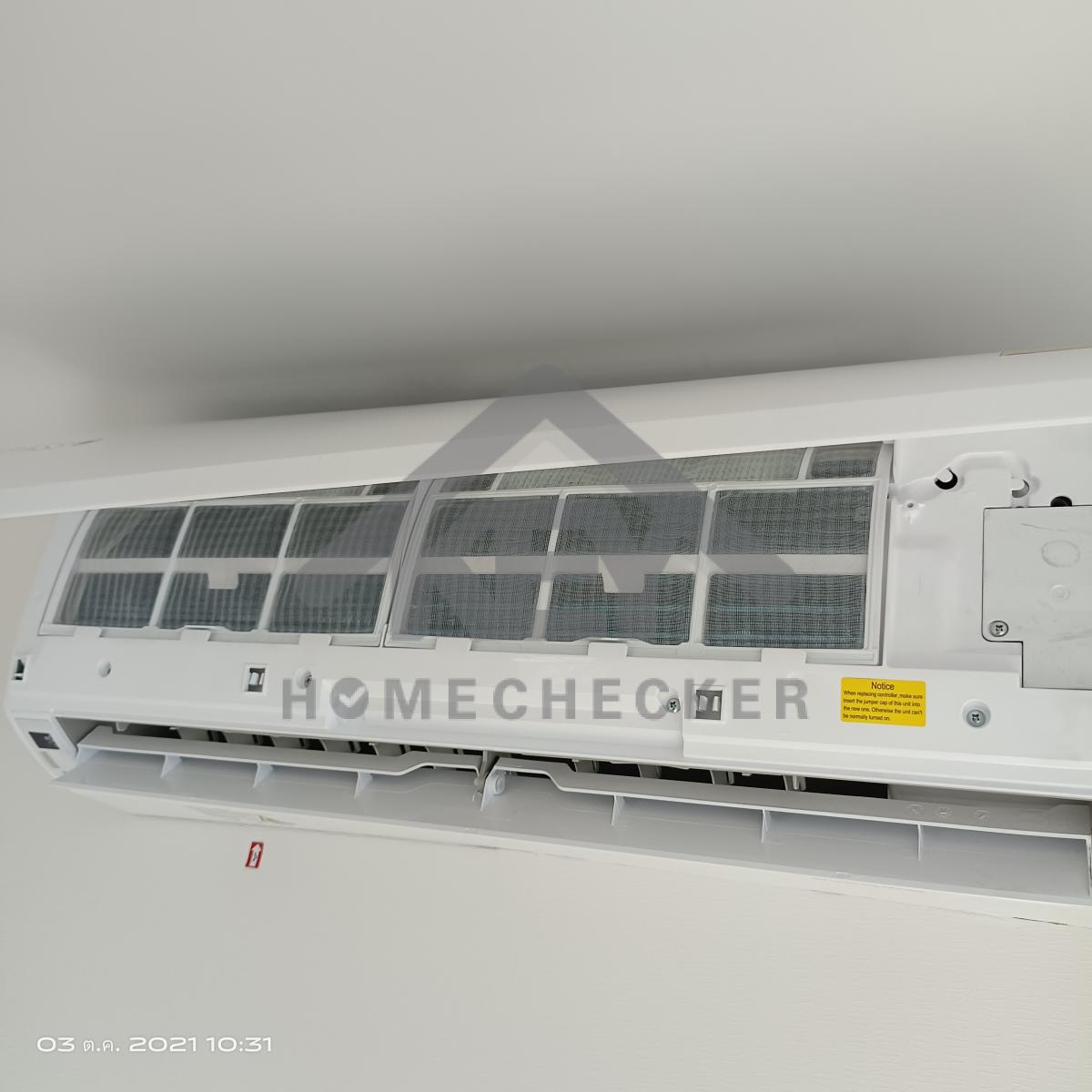

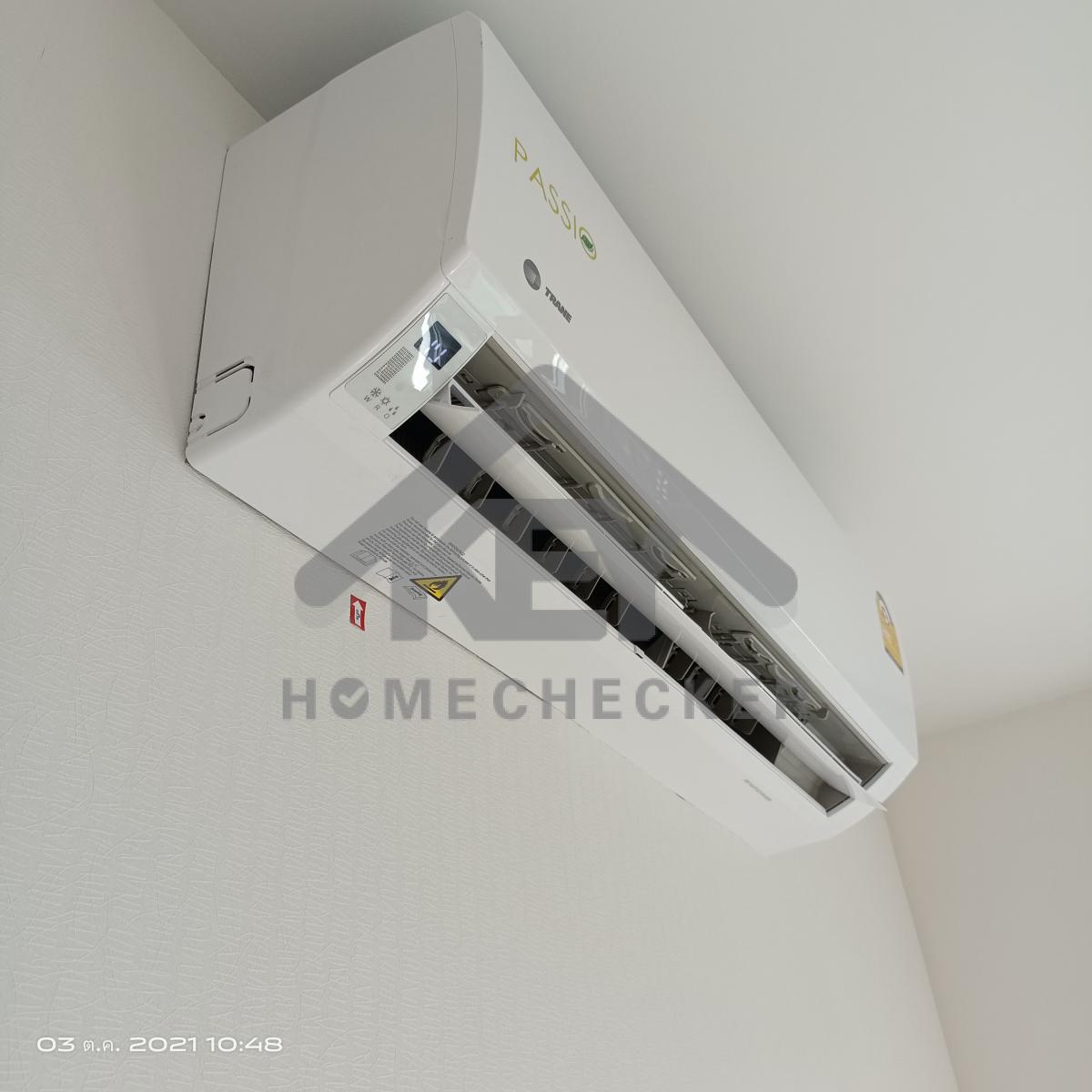

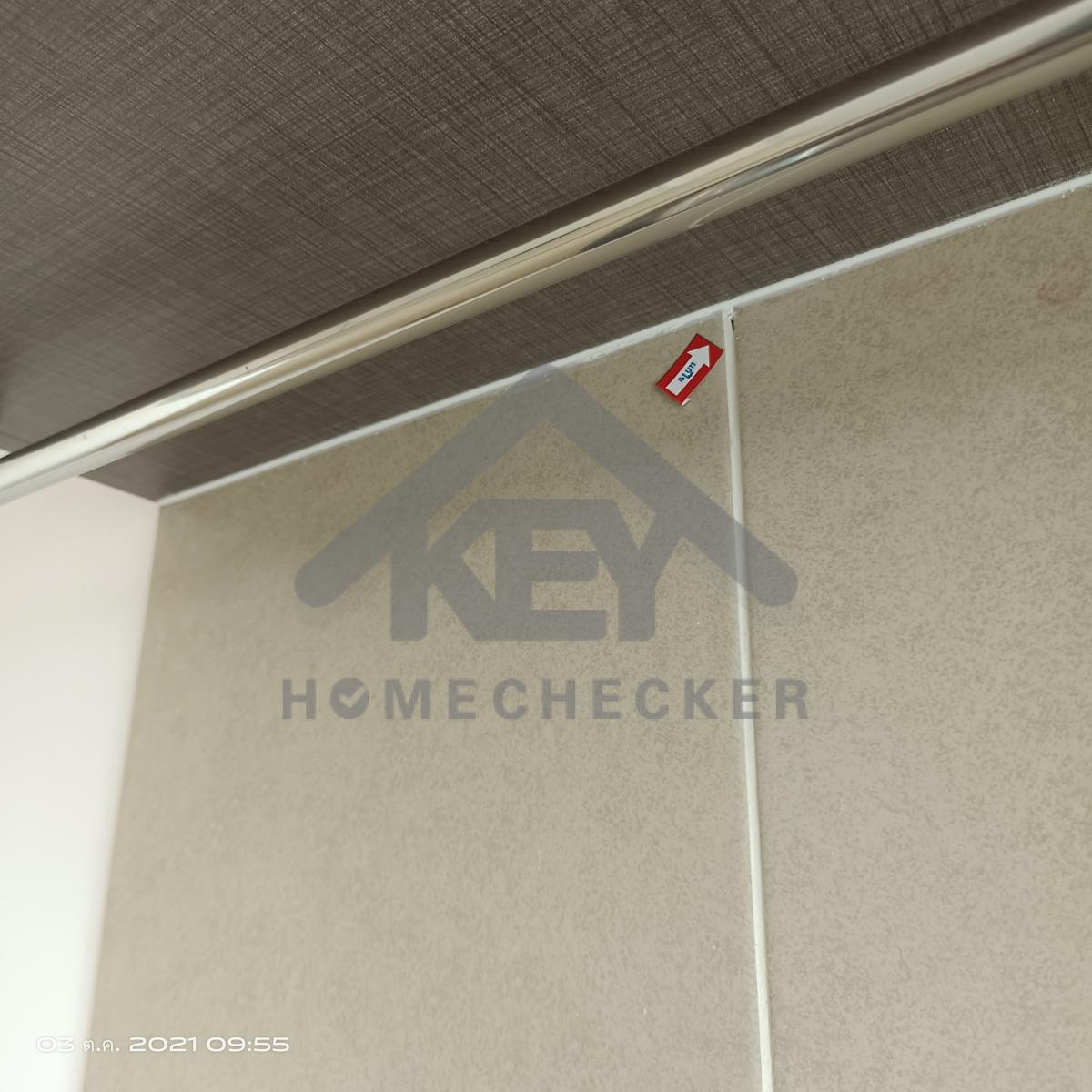

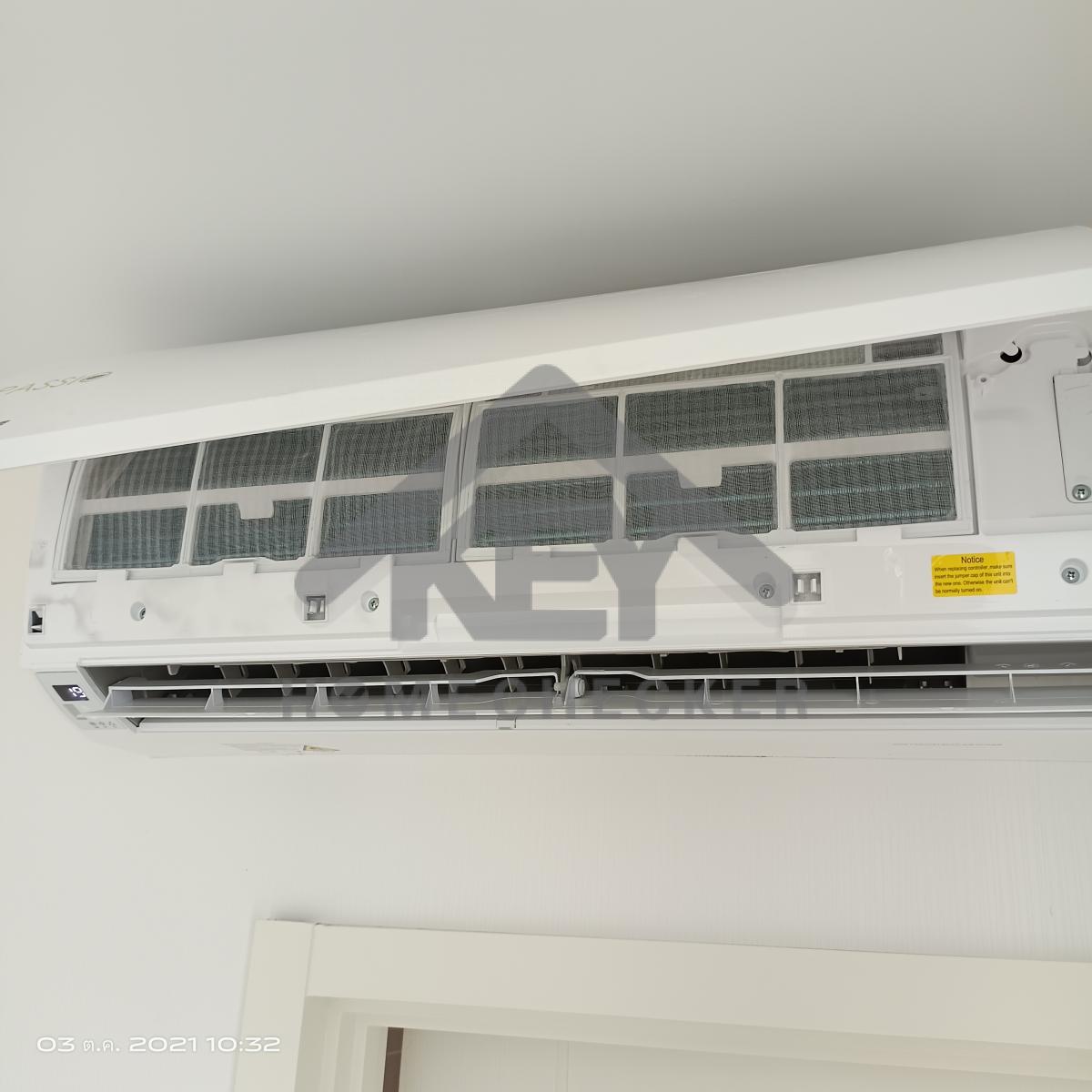

แก้ไข เก็บงานขอบแอร์ให้เรียบร้อย
แก้ไขรอยต่อวอลเปเปอร์
แก้ไข วอลเปเปอร์คนละสี
8. งานห้องน้ำชั้น 2 (1)
อ่างระบายน้ำล้น งานเรียบร้อยดี
ระดับอ่าง งานเรียบร้อยดี
ท่อระบายน้ำทิ้ง งานเรียบร้อยดี
กระจก งานเรียบร้อยดี

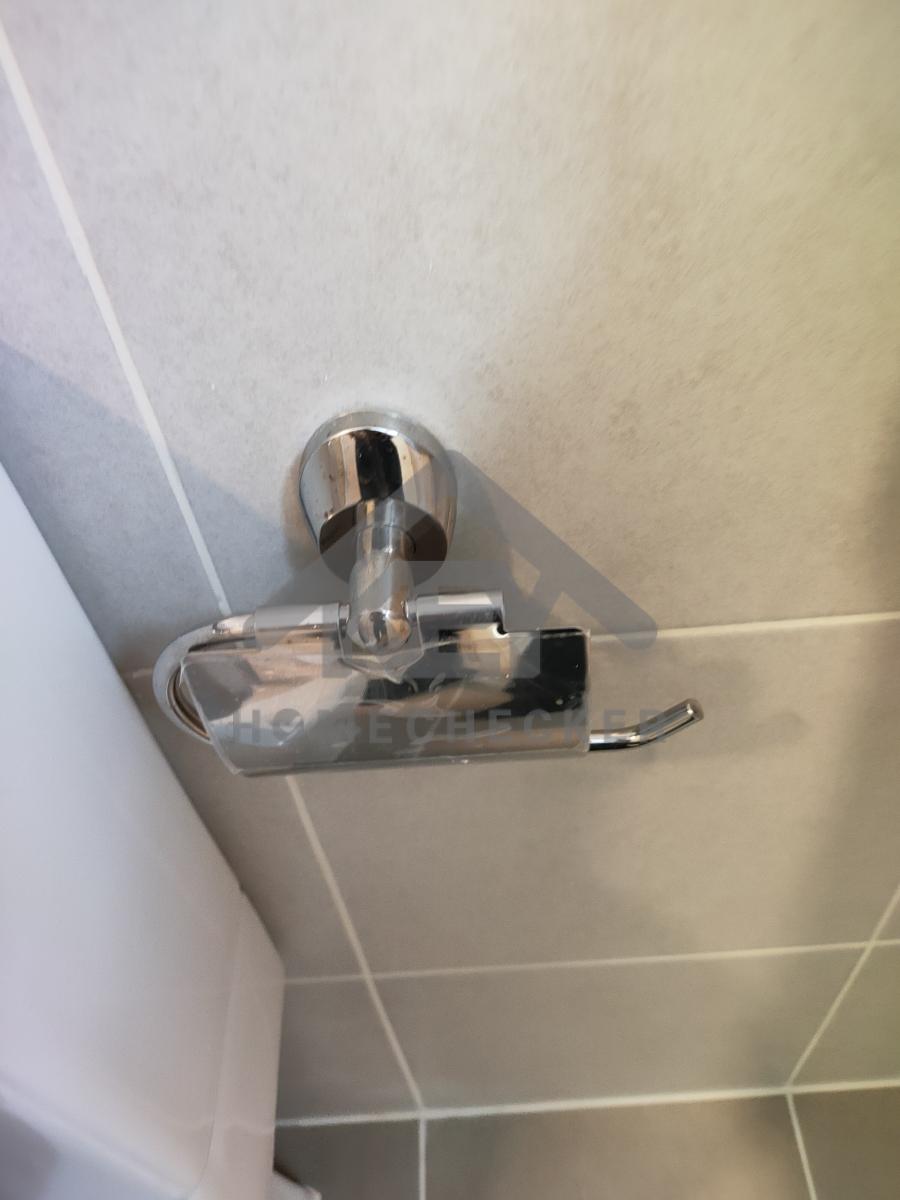

ที่ใส่กระดาษชำระ งานเรียบร้อยดี
ทำความสะอาดในโถหม้อน้ำ
ทำความสะอาดหัวสายฉีดชำระ
สุขภัณฑ์ งานเรียบร้อยดี
ทำความสะอาดFD
แก้ไขบานกระจกฉากกั้น ตก ปิดไม่สนิท
ราวแขวน งานเรียบร้อยดี
ทำความสะอาดสนิมฝาปิด
เครื่องน้ำอุ่นปกติ งานเรียบร้อยดี
พื้นระบายน้ำปกติ งานเรียบร้อยดี
กระเบื้องผนัง งานเรียบร้อยดี
เก็บงานสีบานประตู
ประตูใช้งานปกติ งานเรียบร้อยดี
เก็บงานยาแนวขอบวงกบช่องแสง
แก้ไขบานเปิดให้สม่ำเสมอกันเวลาเปิด
เก็บงานสีฝ้า
พื้นแน่นหนา งานเรียบร้อยดี
ผ่าน 58 รายการ
ที่ต้องแก้ไข 61 รายการ
