รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: อณาสิริ สรงประภา (99/87)รายงาน: รายงานการตรวจบ้าน -อณาสิริ สรงประภา (99/87)-(ตรวจครั้งที่1)

ผู้ตรวจ: engineer01 engineer01

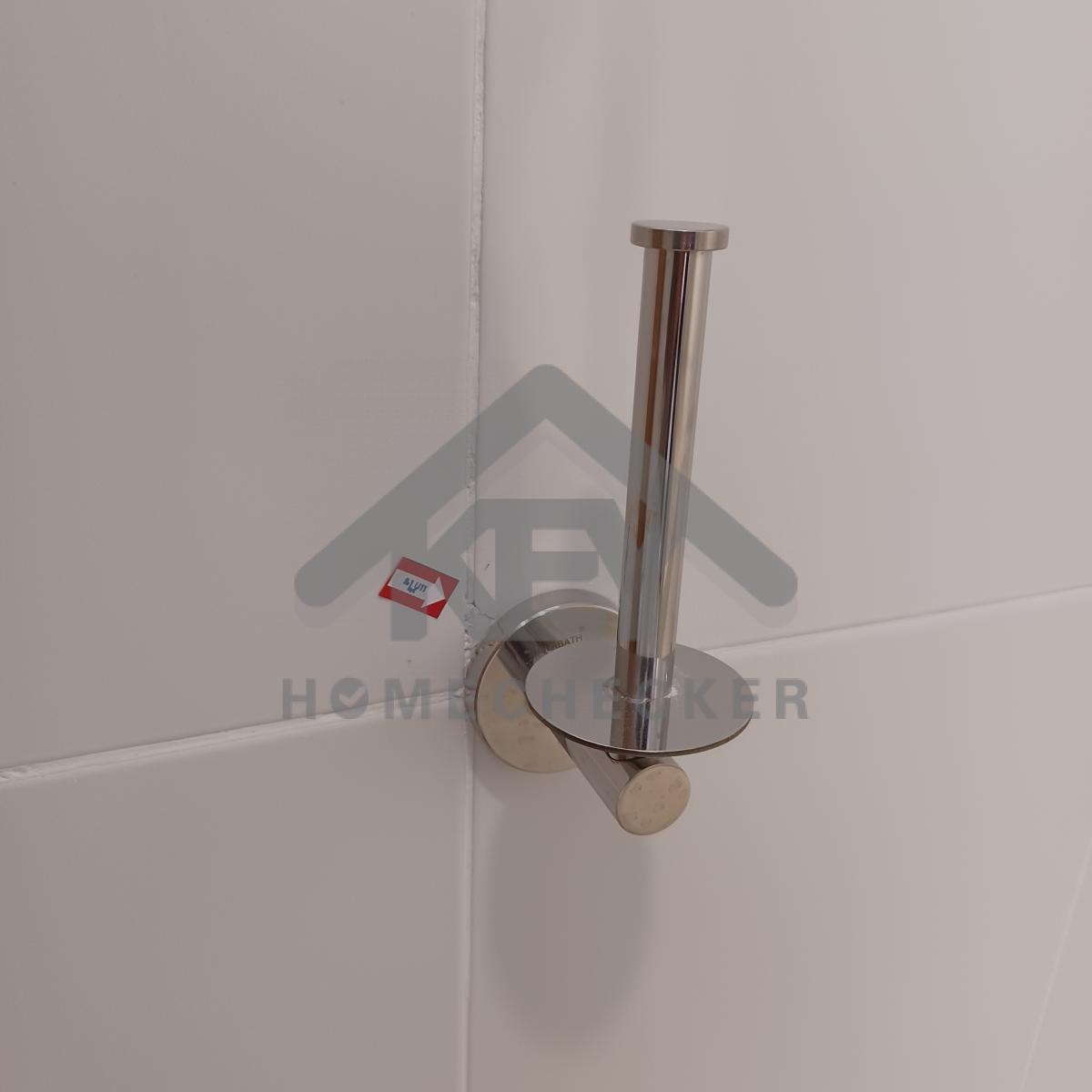

วันที่เข้าตรวจ: 17 เม.ย. 2023

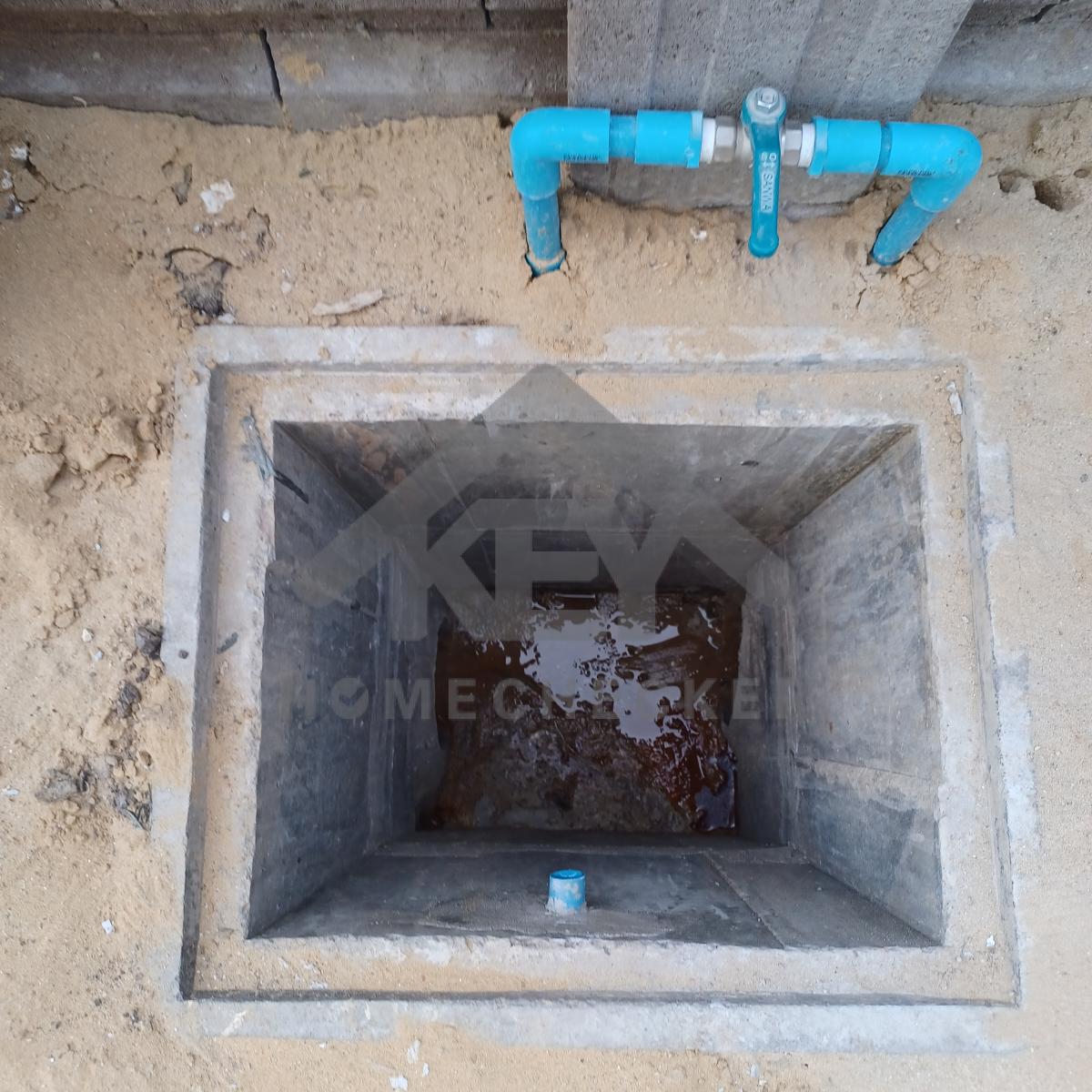

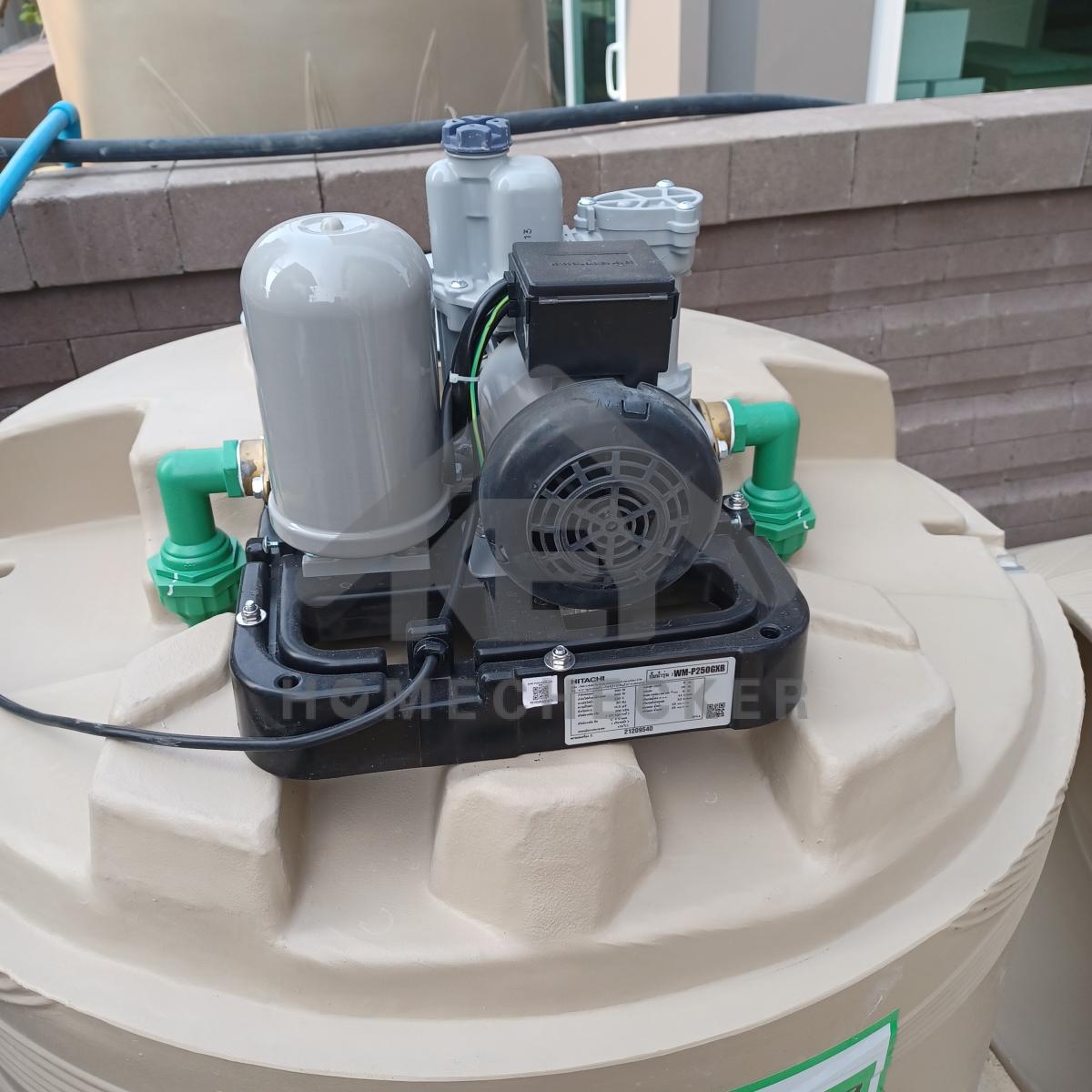

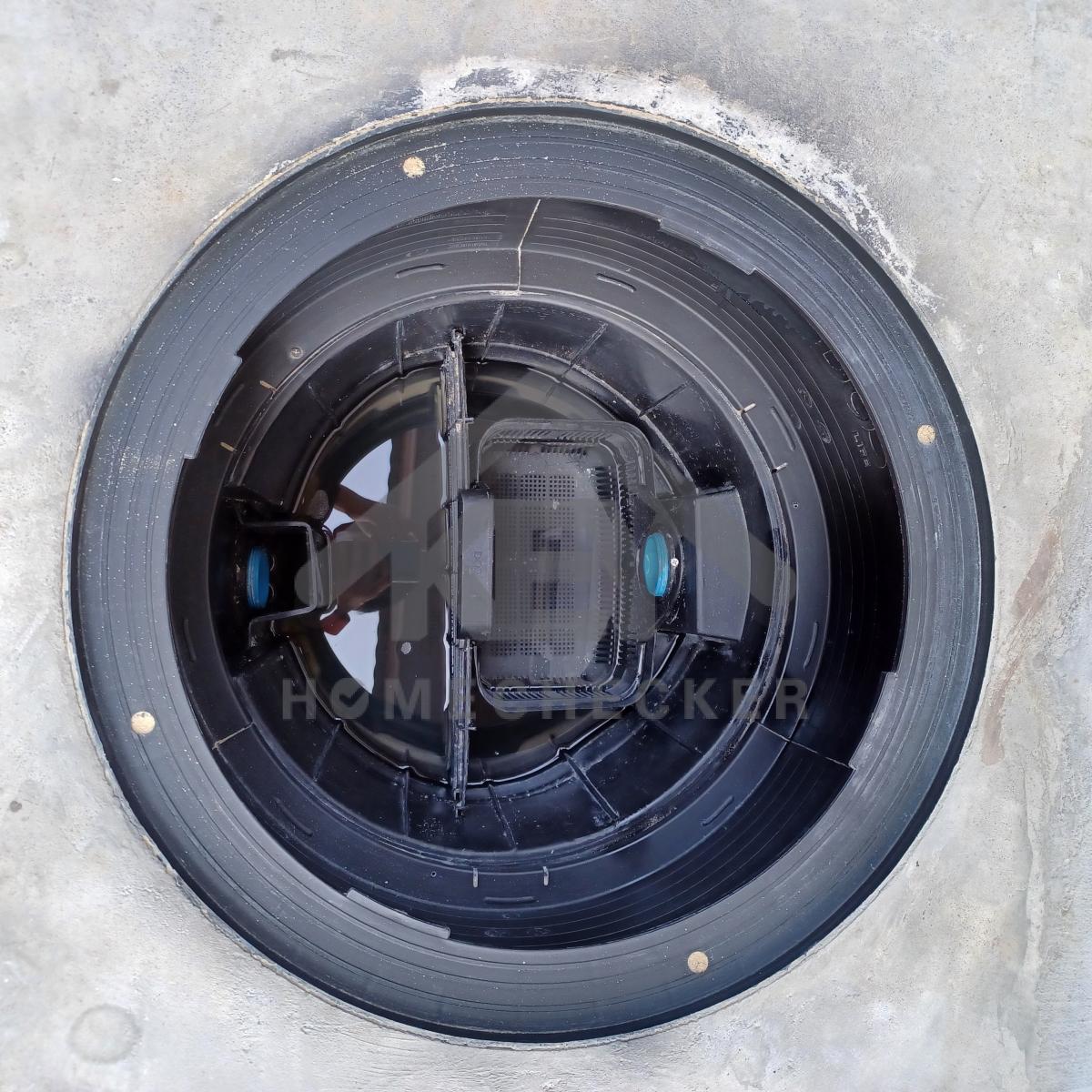

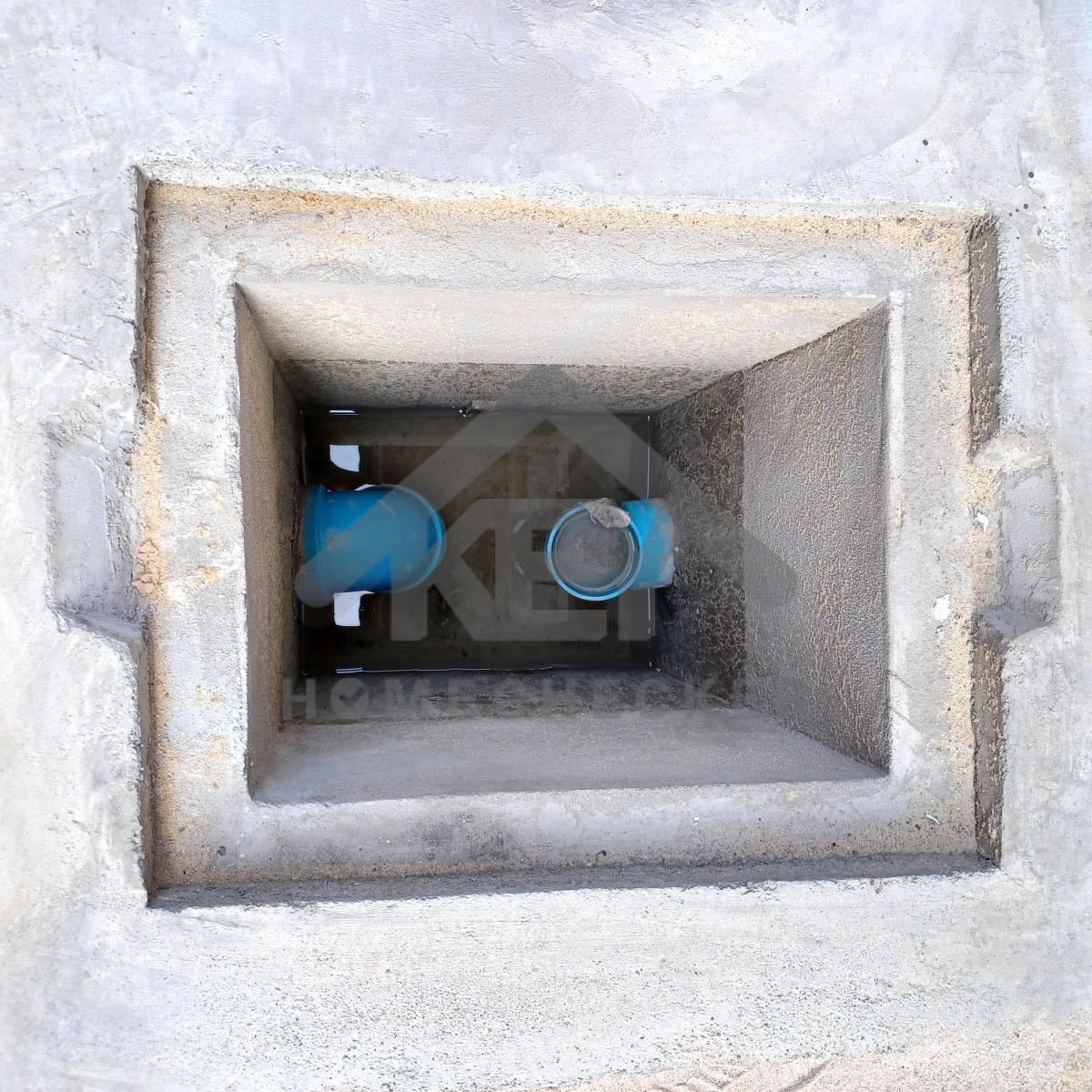

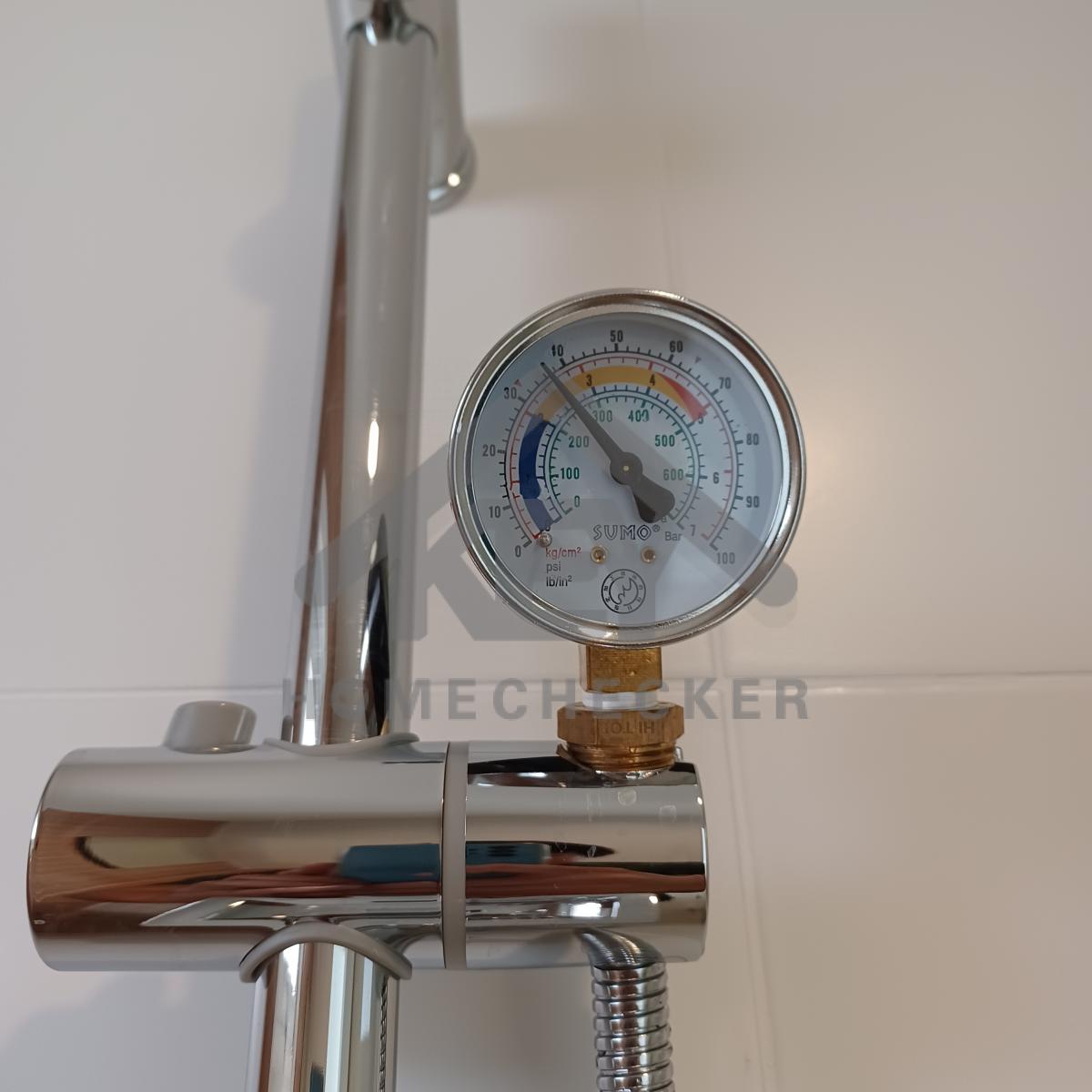

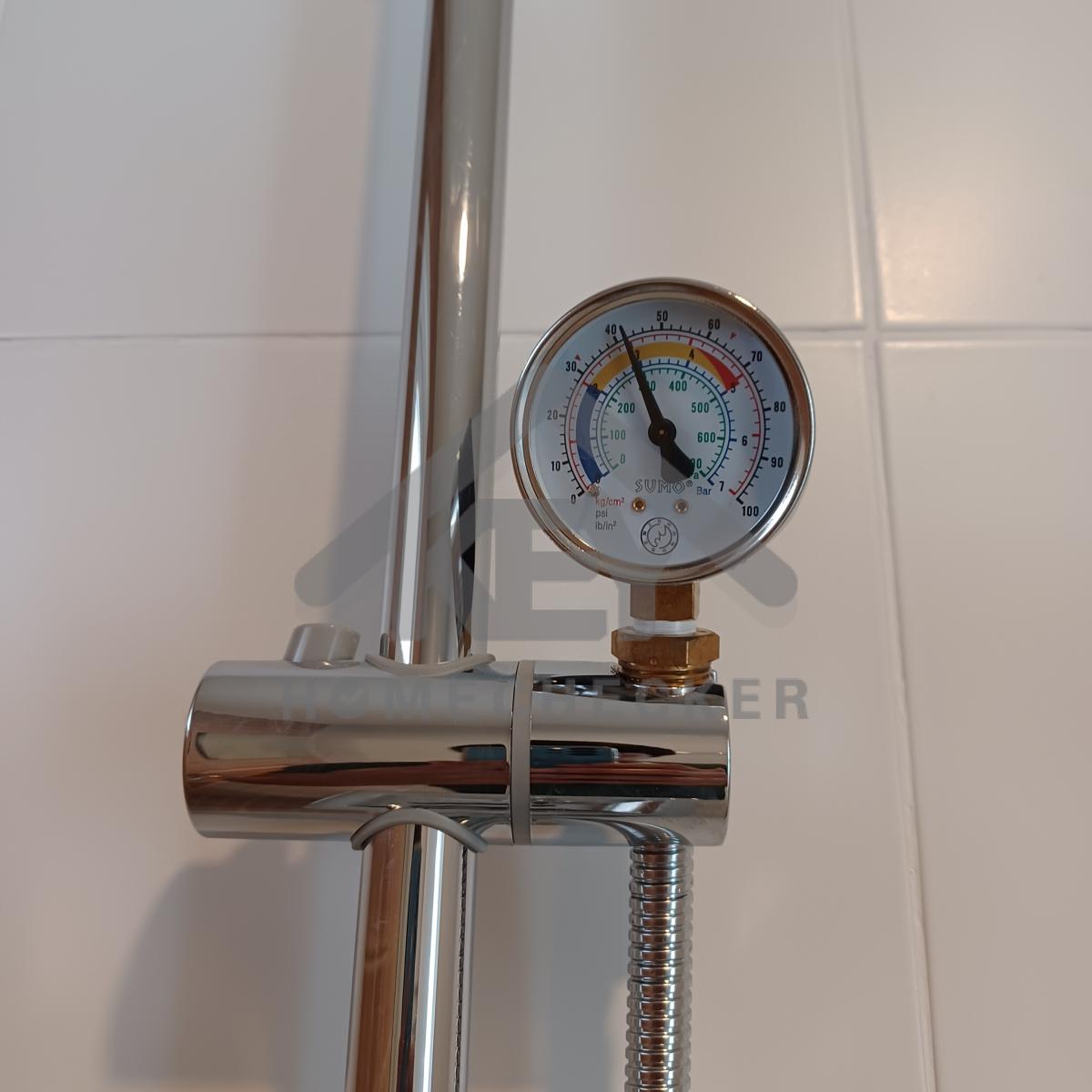

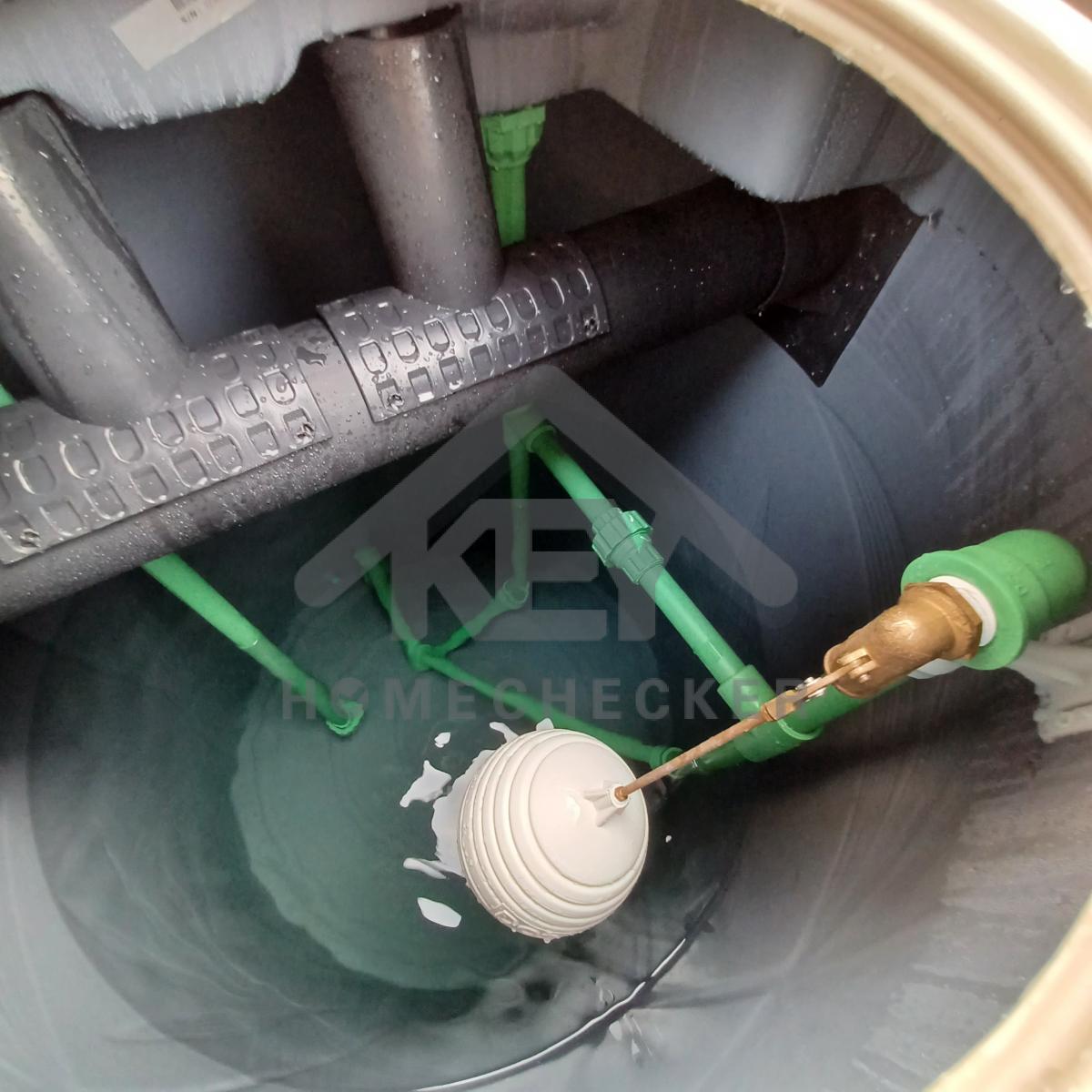

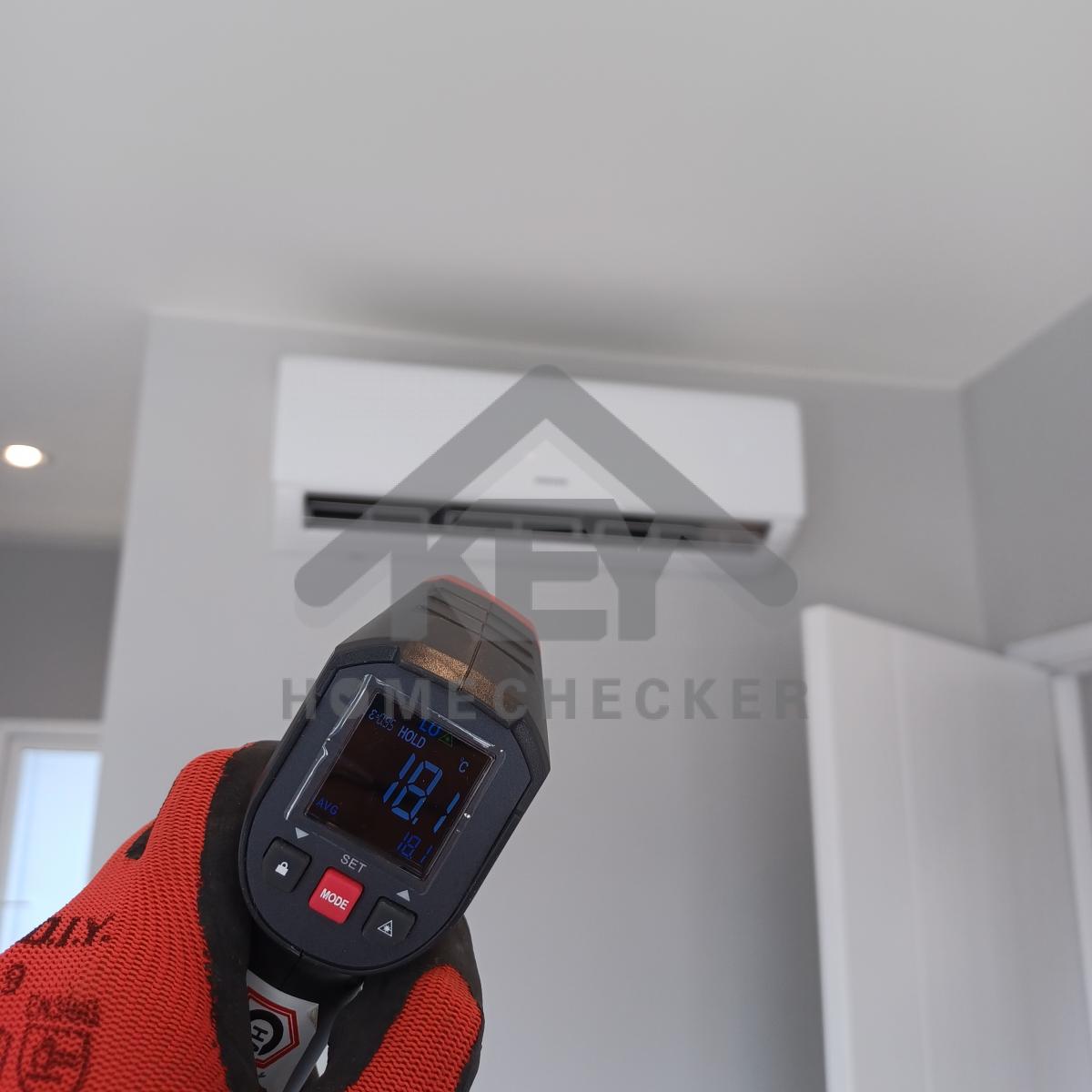

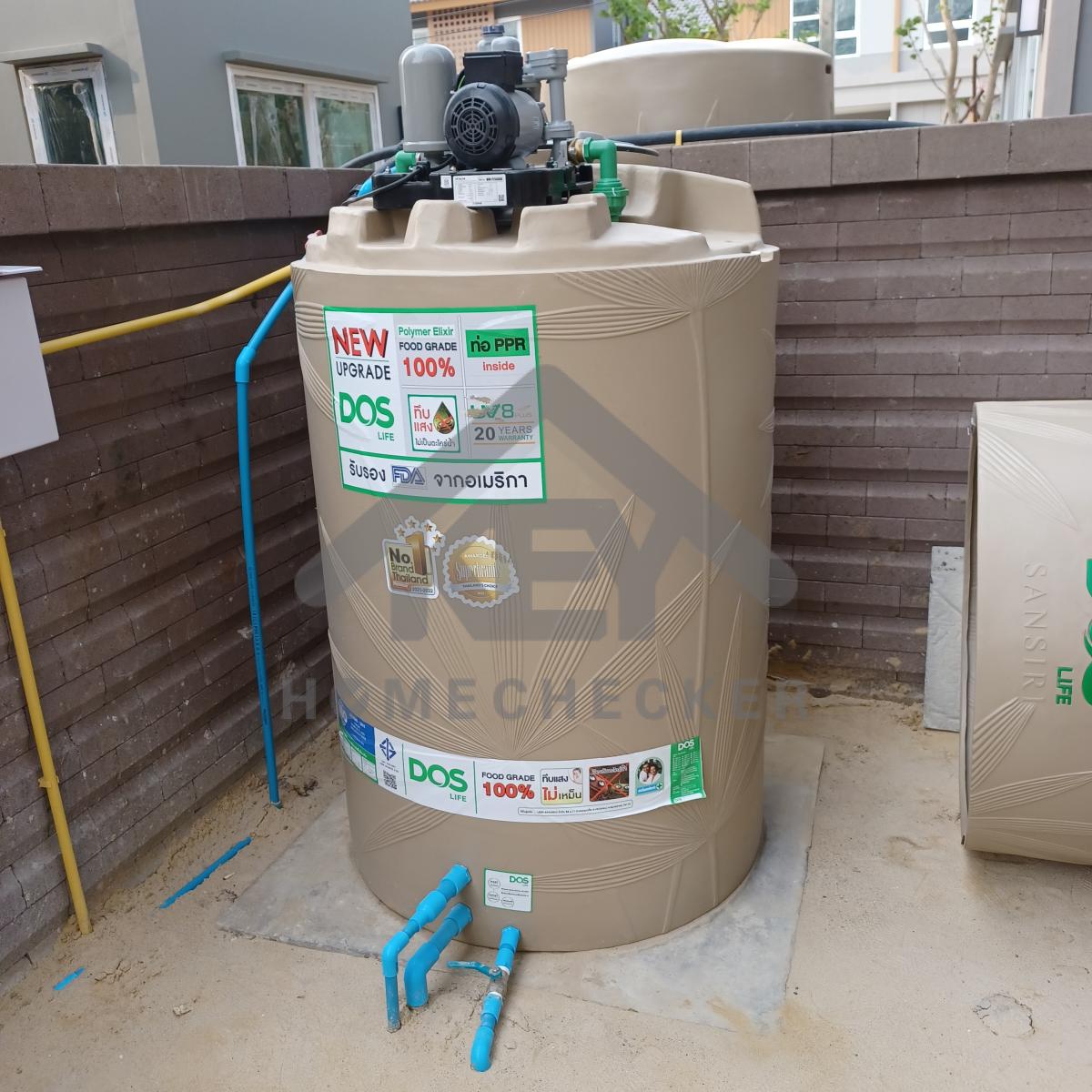

1. งานประปา ปั้ม และสุขาภิบาล
งานเรียบร้อยดี

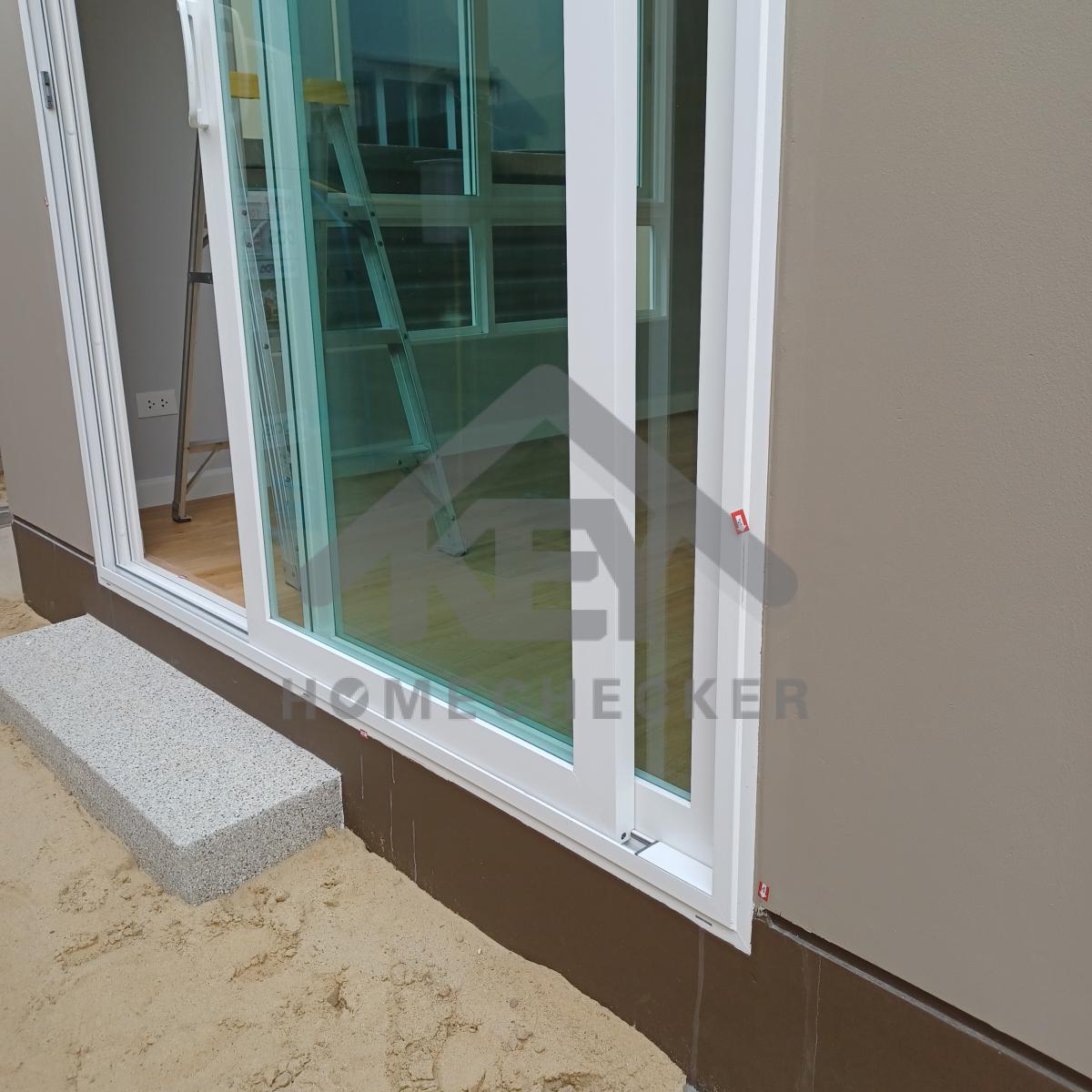

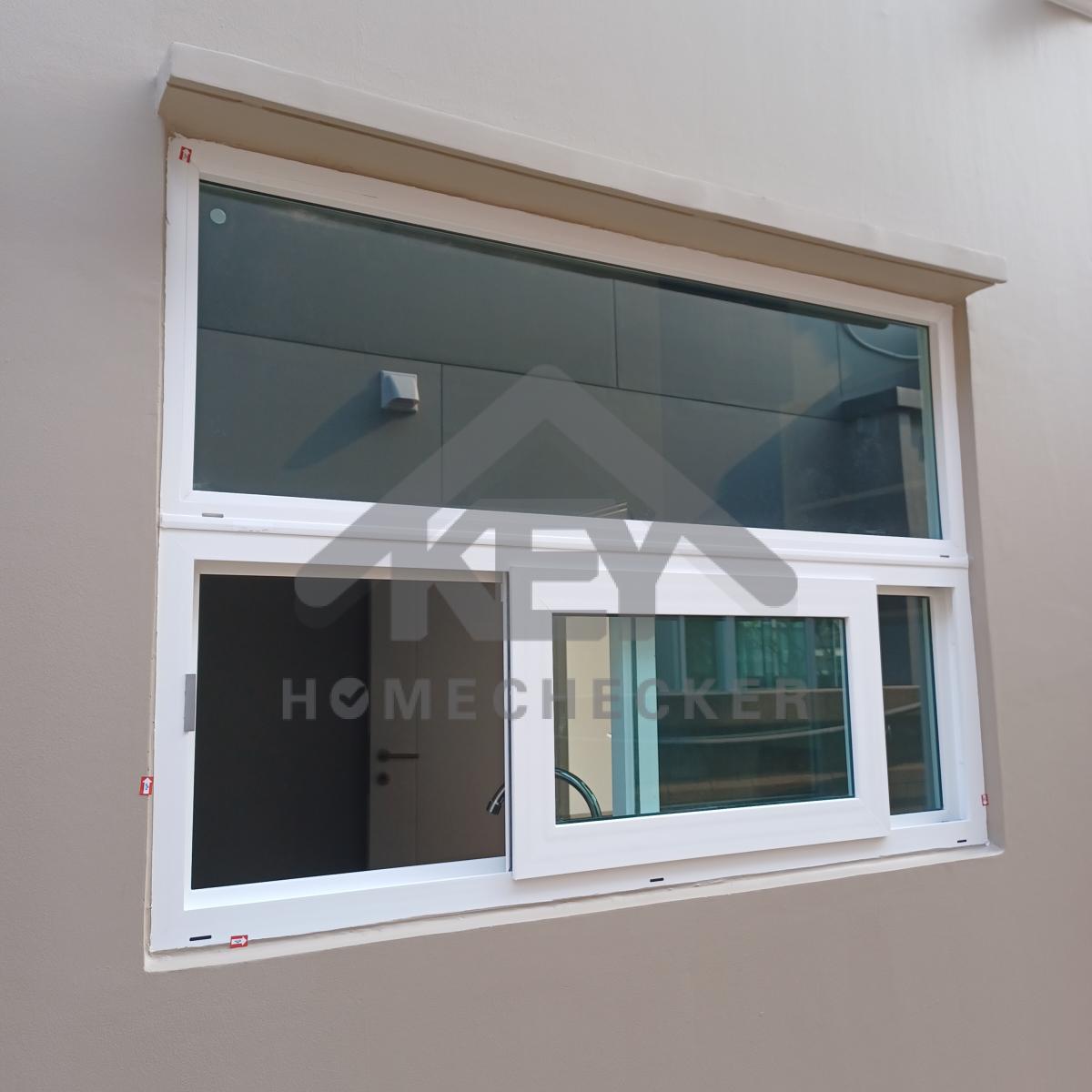

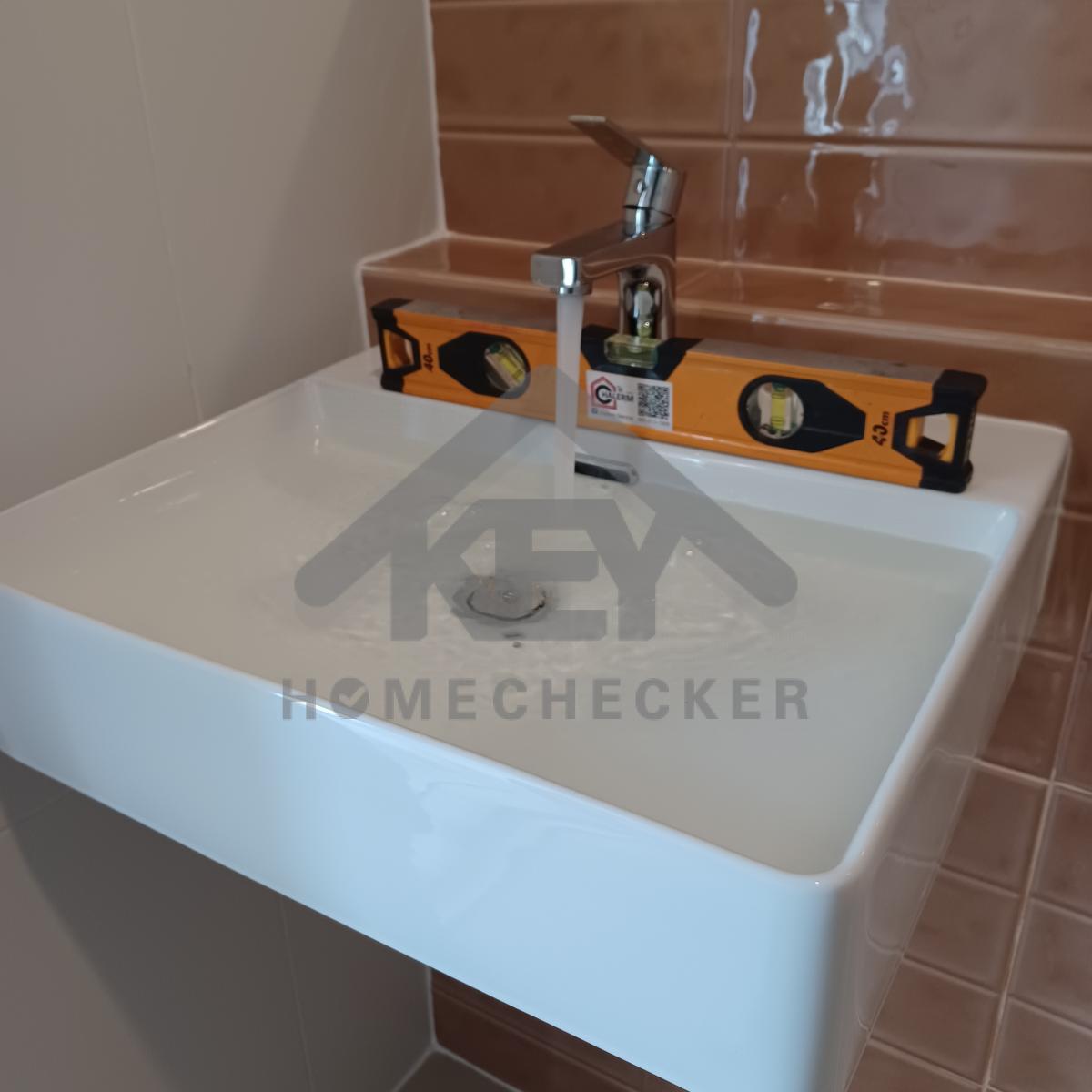

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

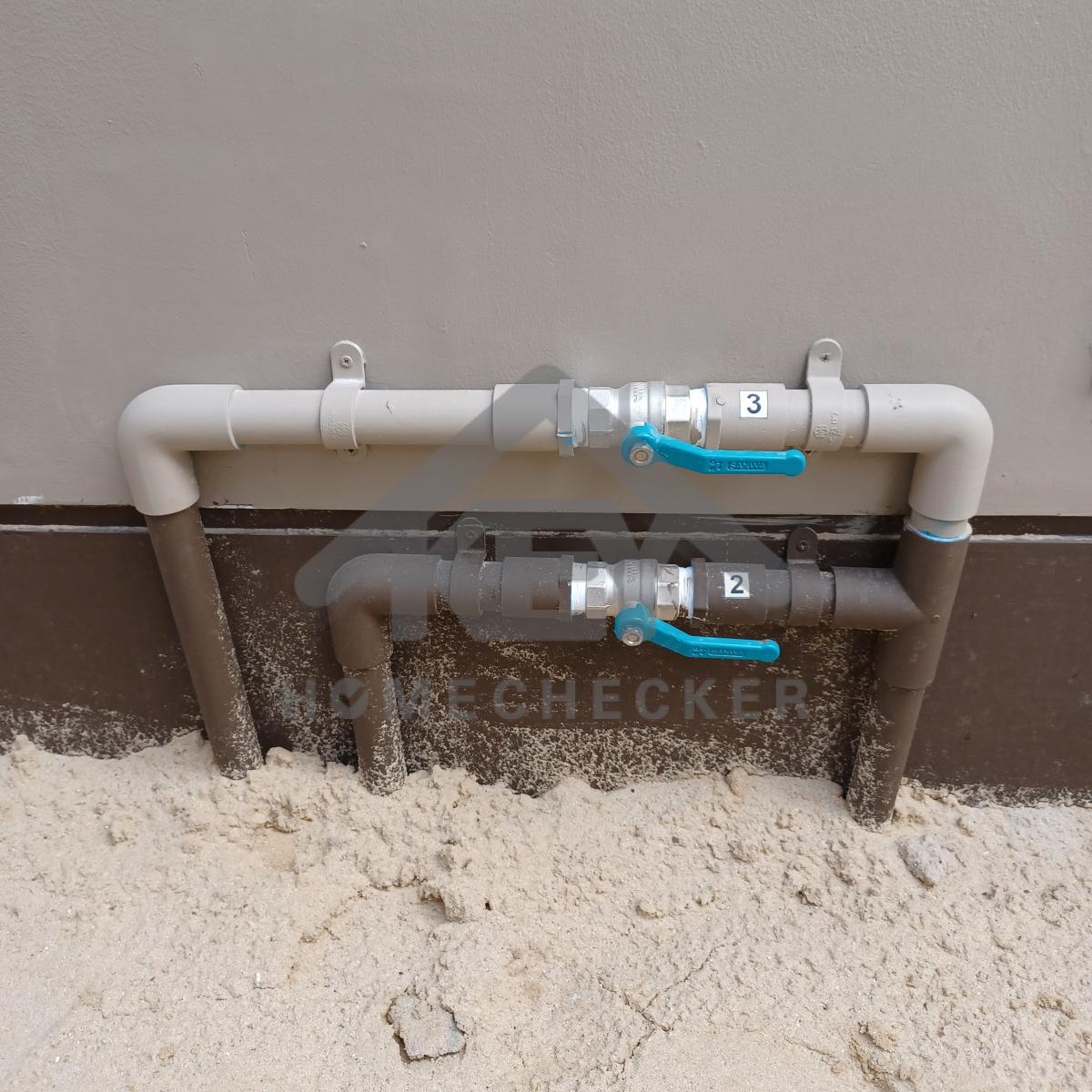

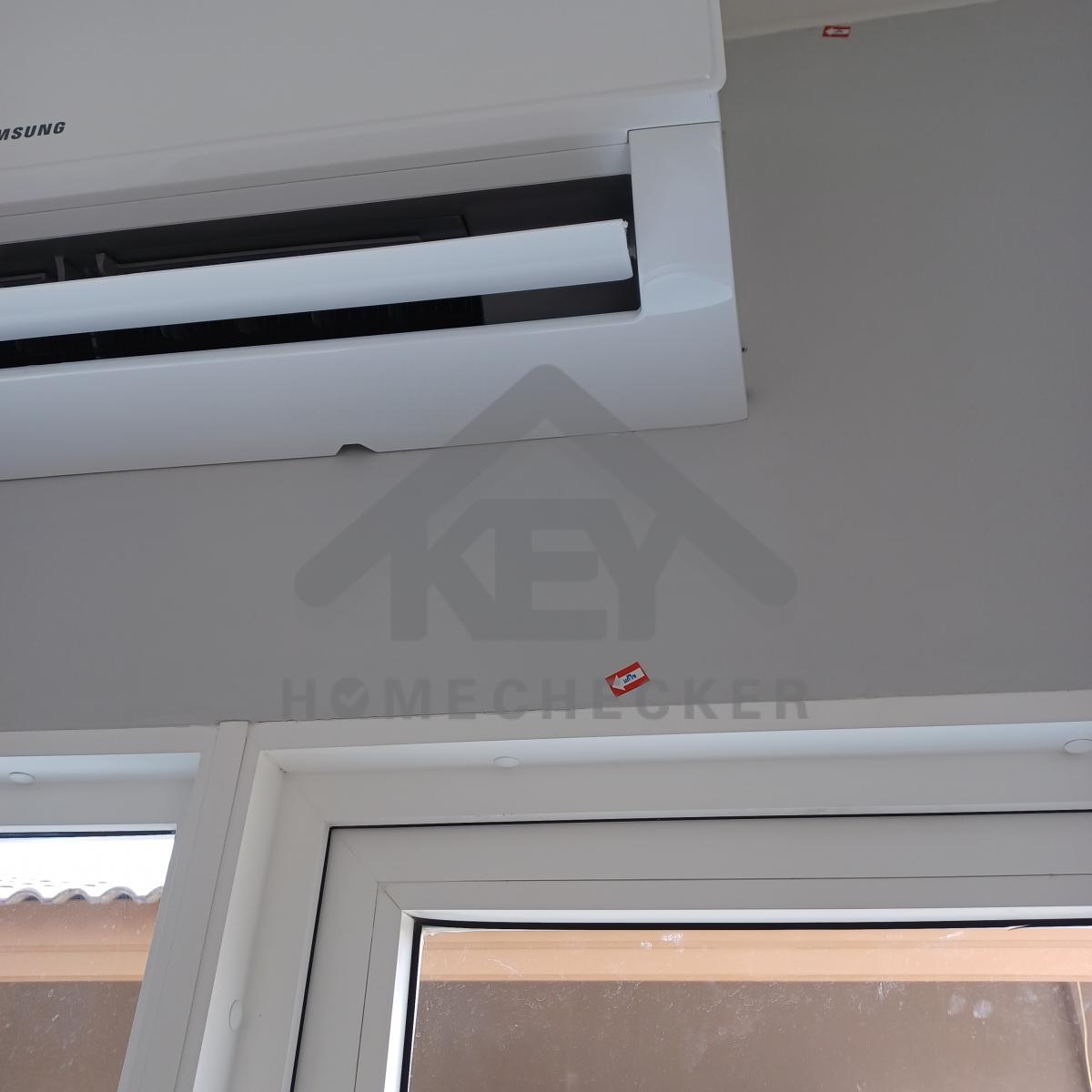

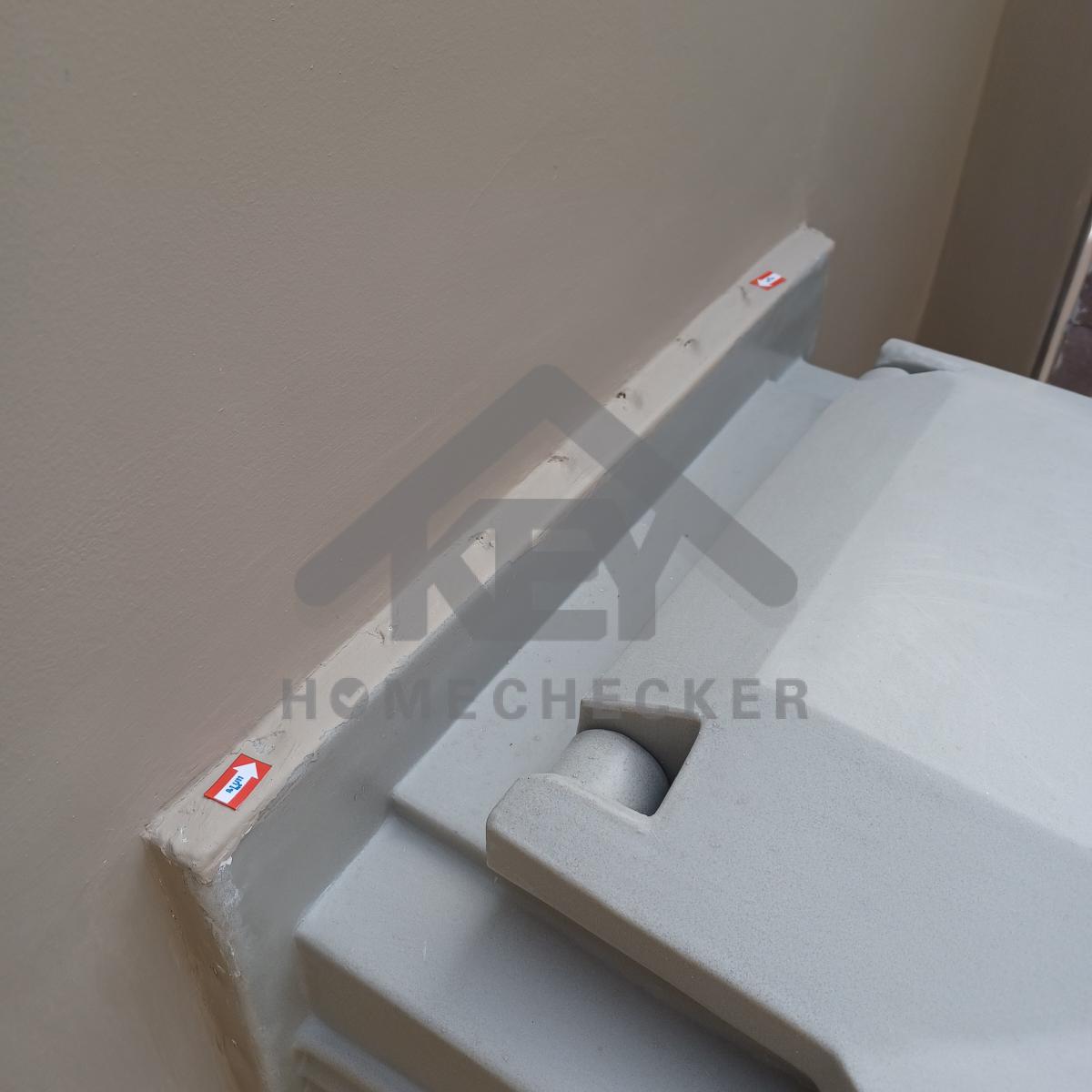

แก้ไข ท่อน้ำทิ้งแอร์ ติดตั้งไม่แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

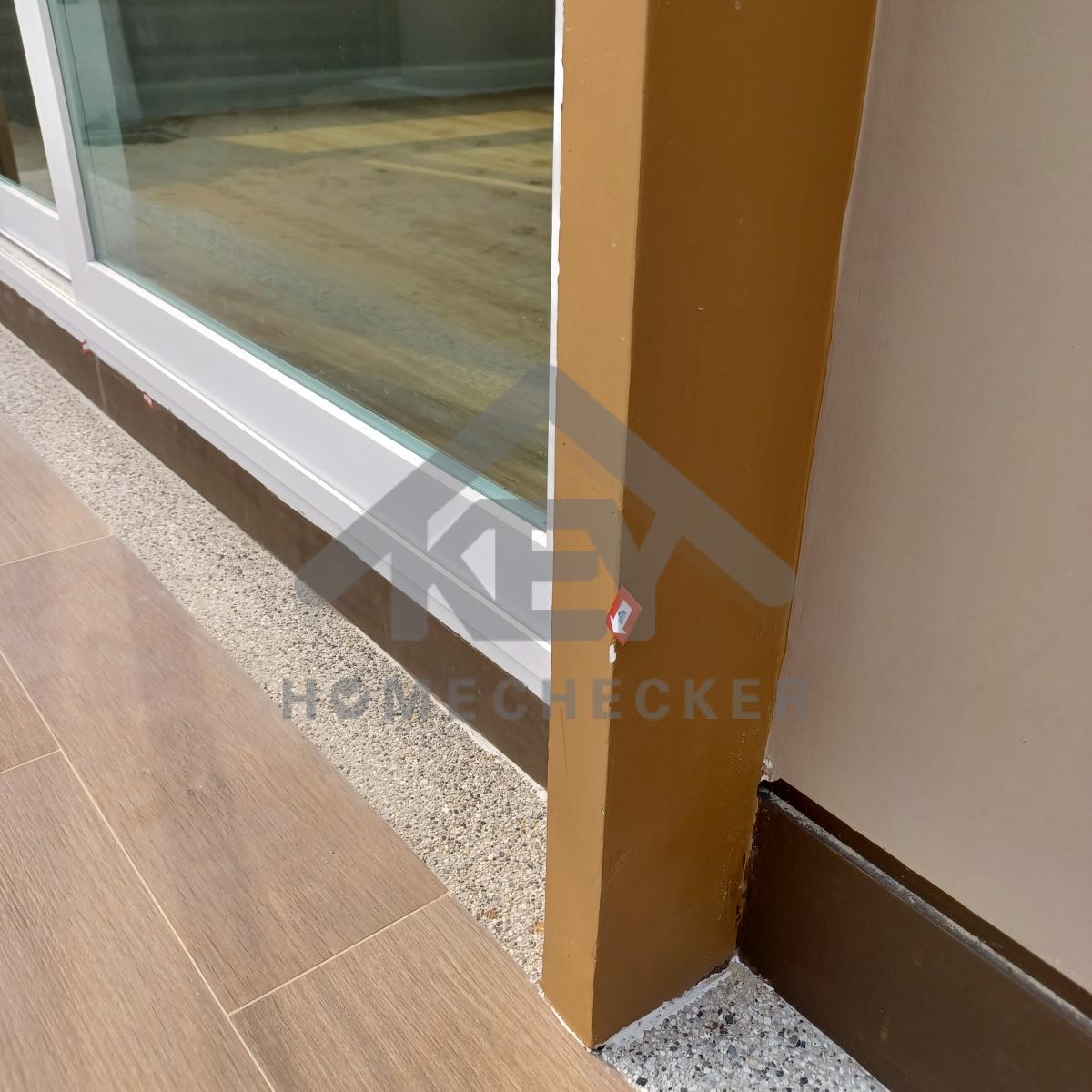

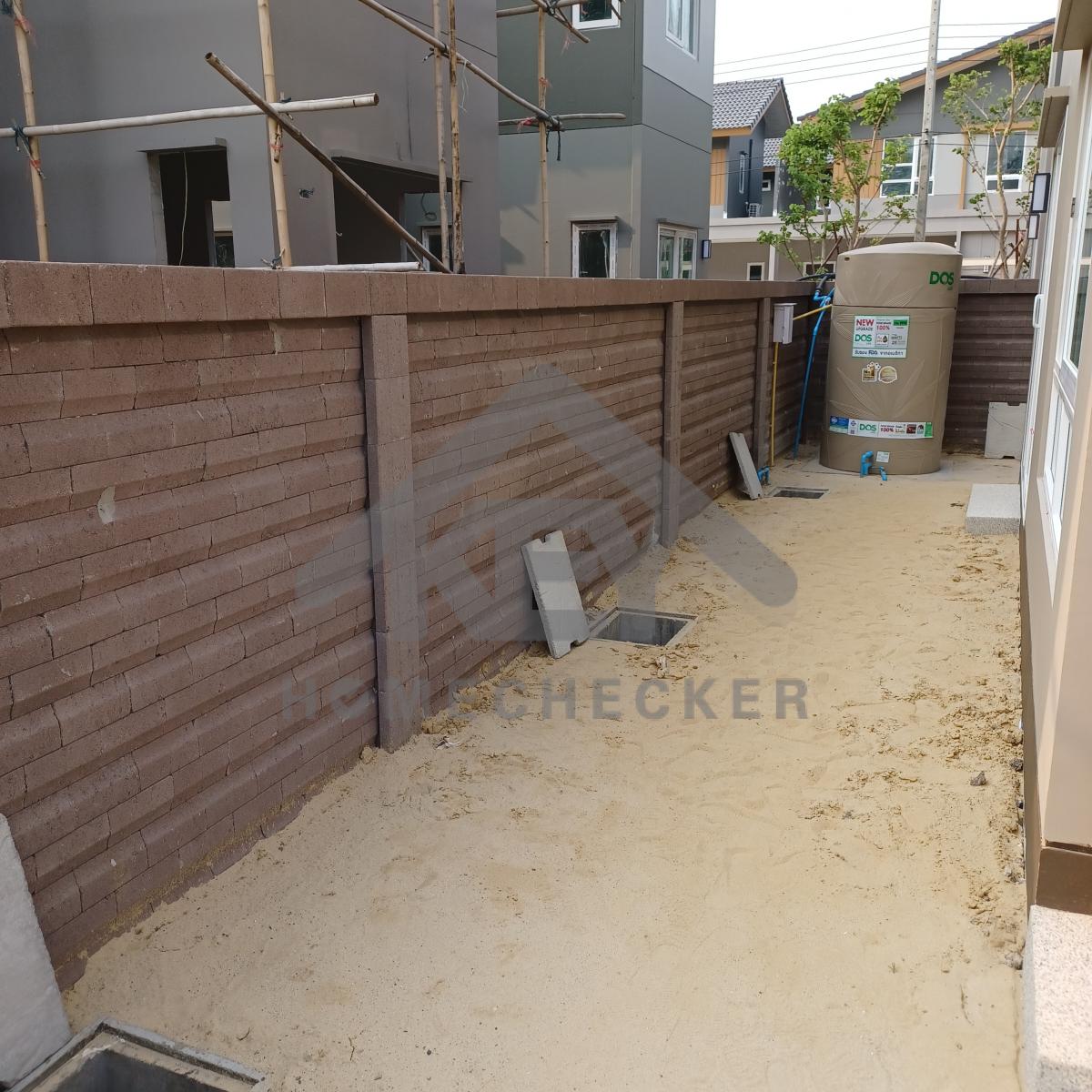

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

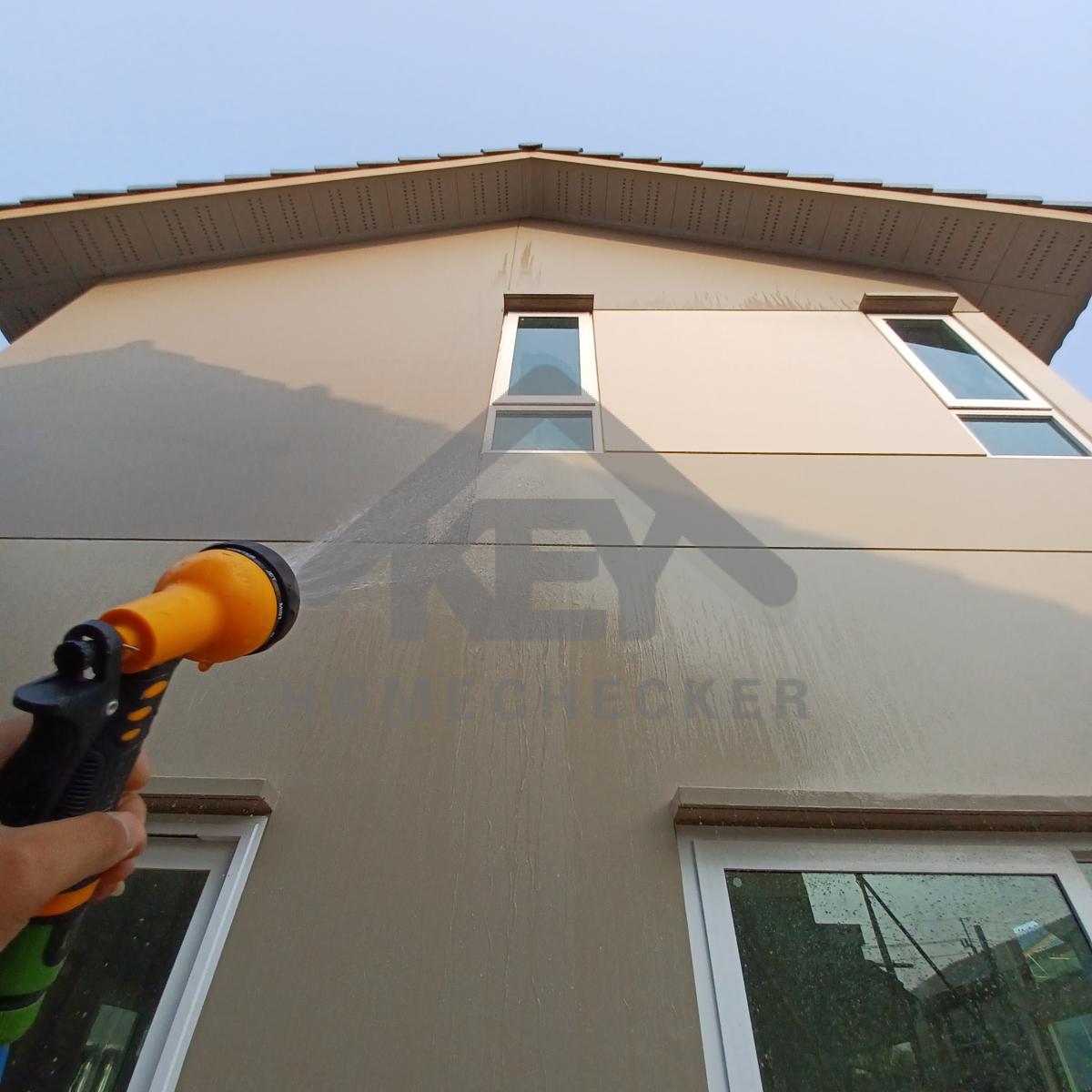

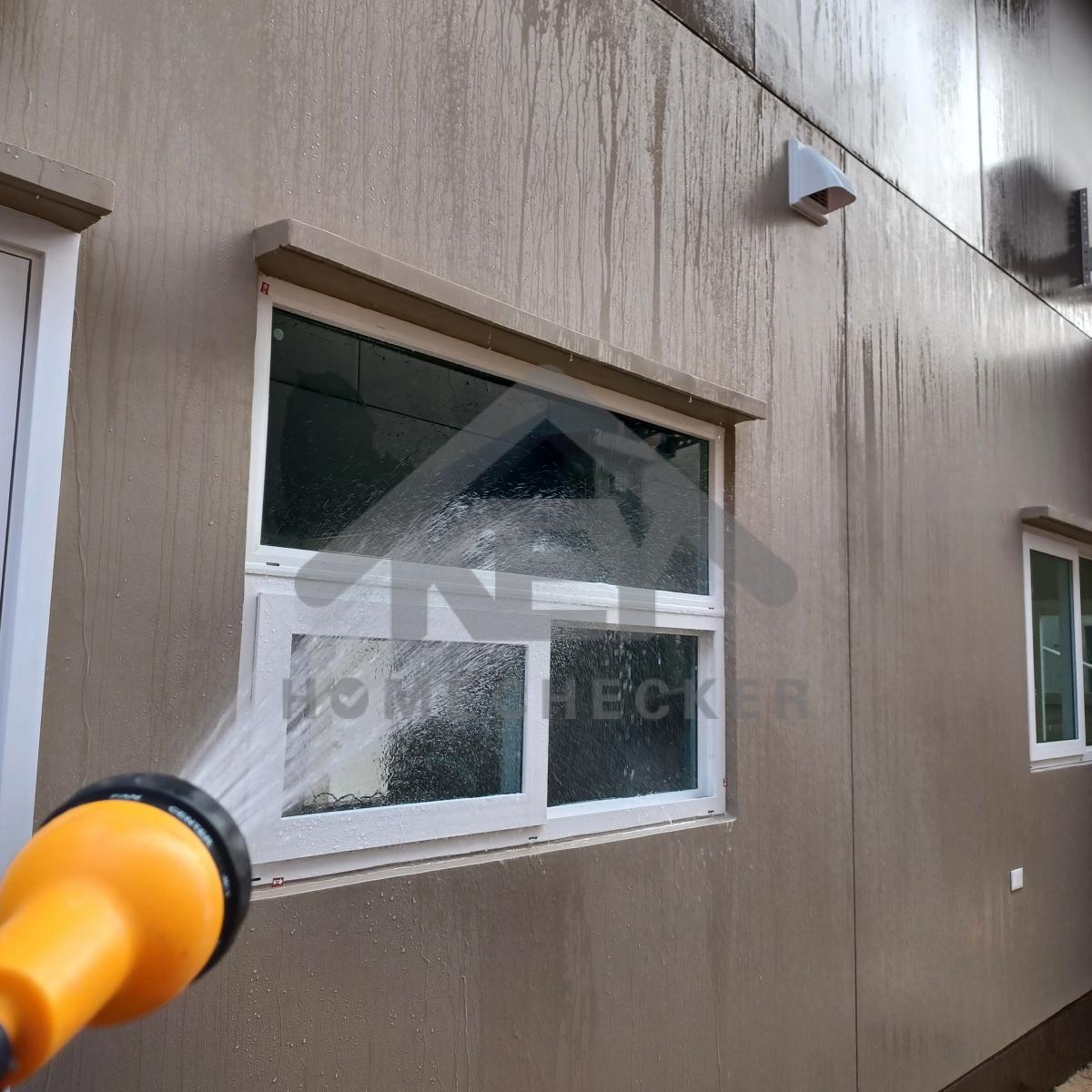

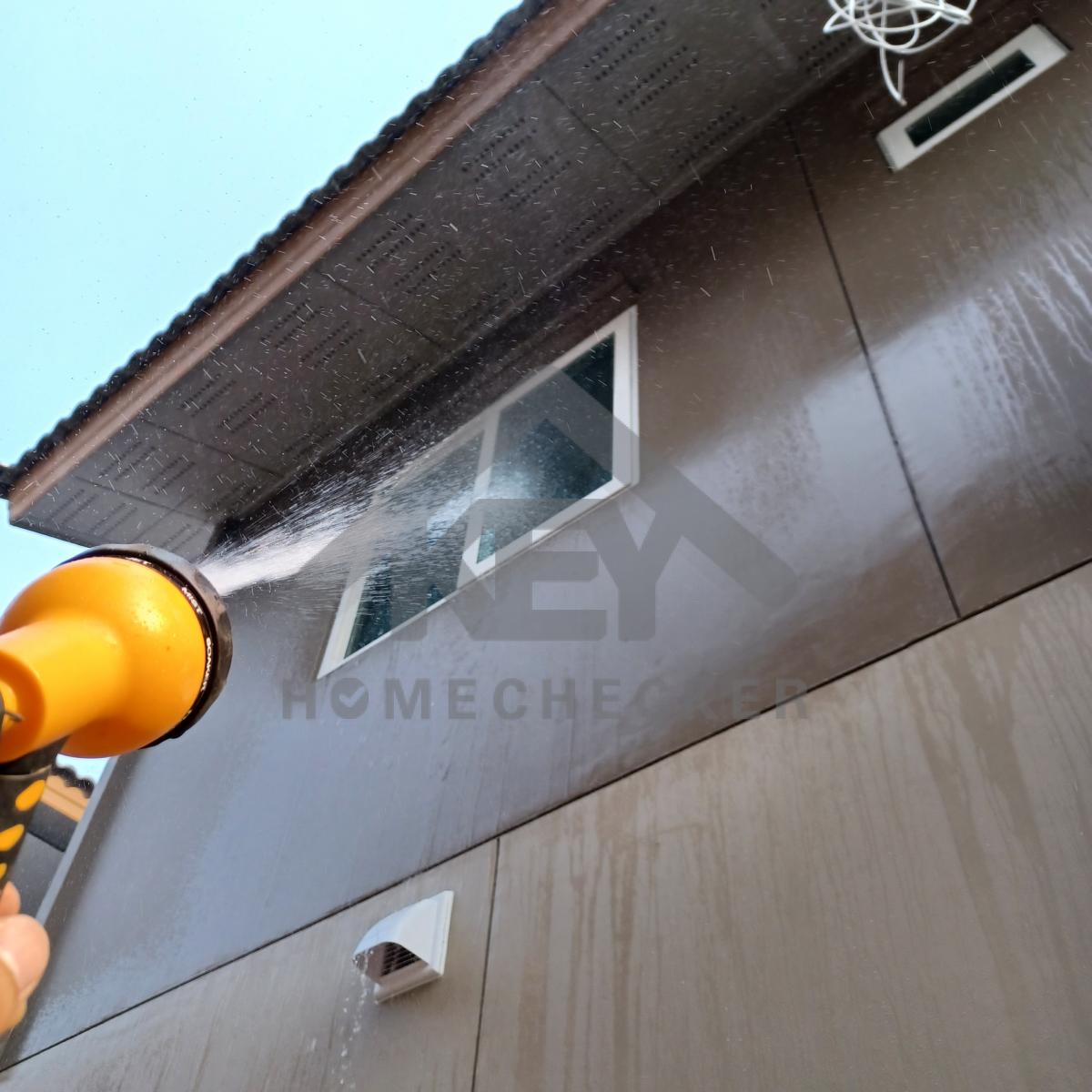

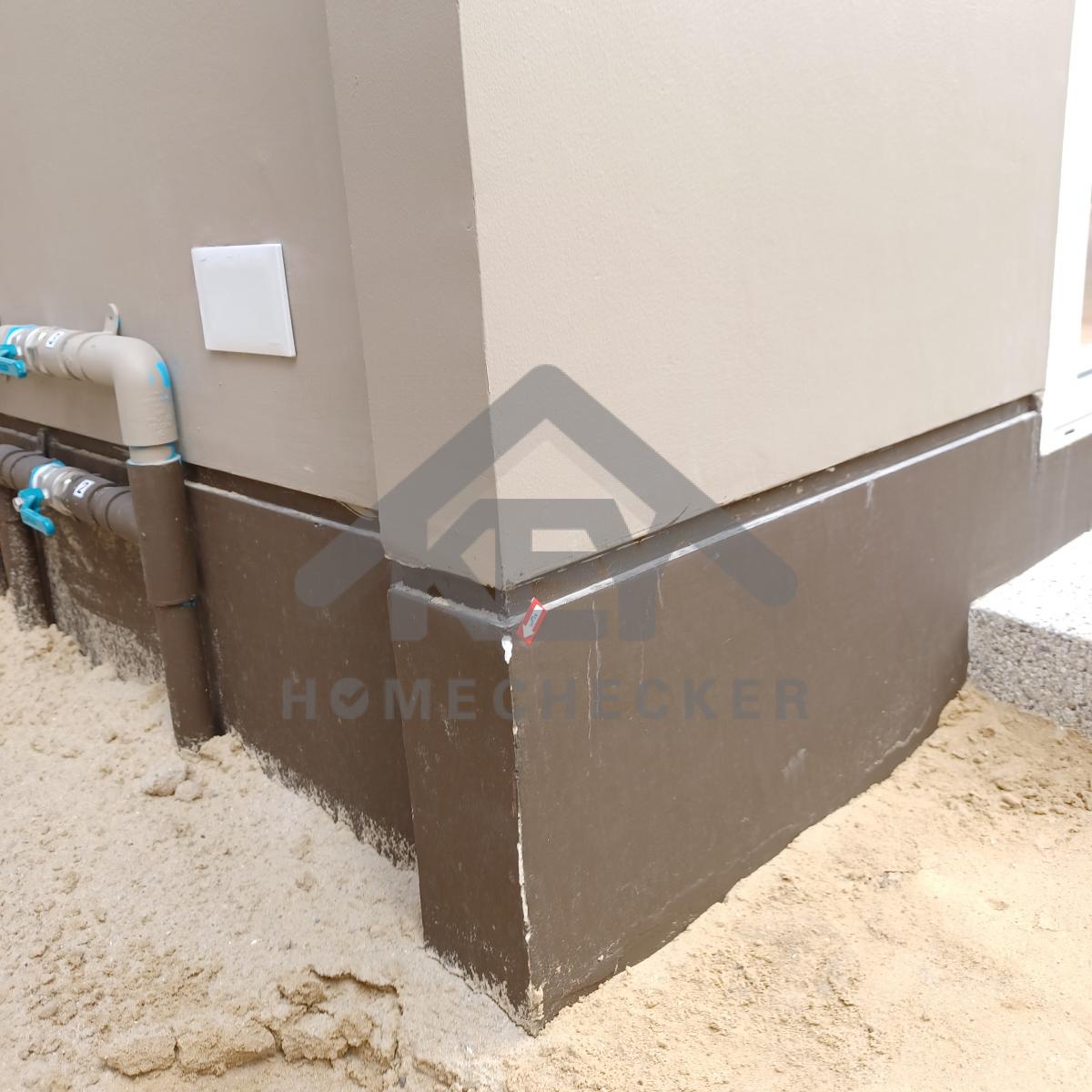

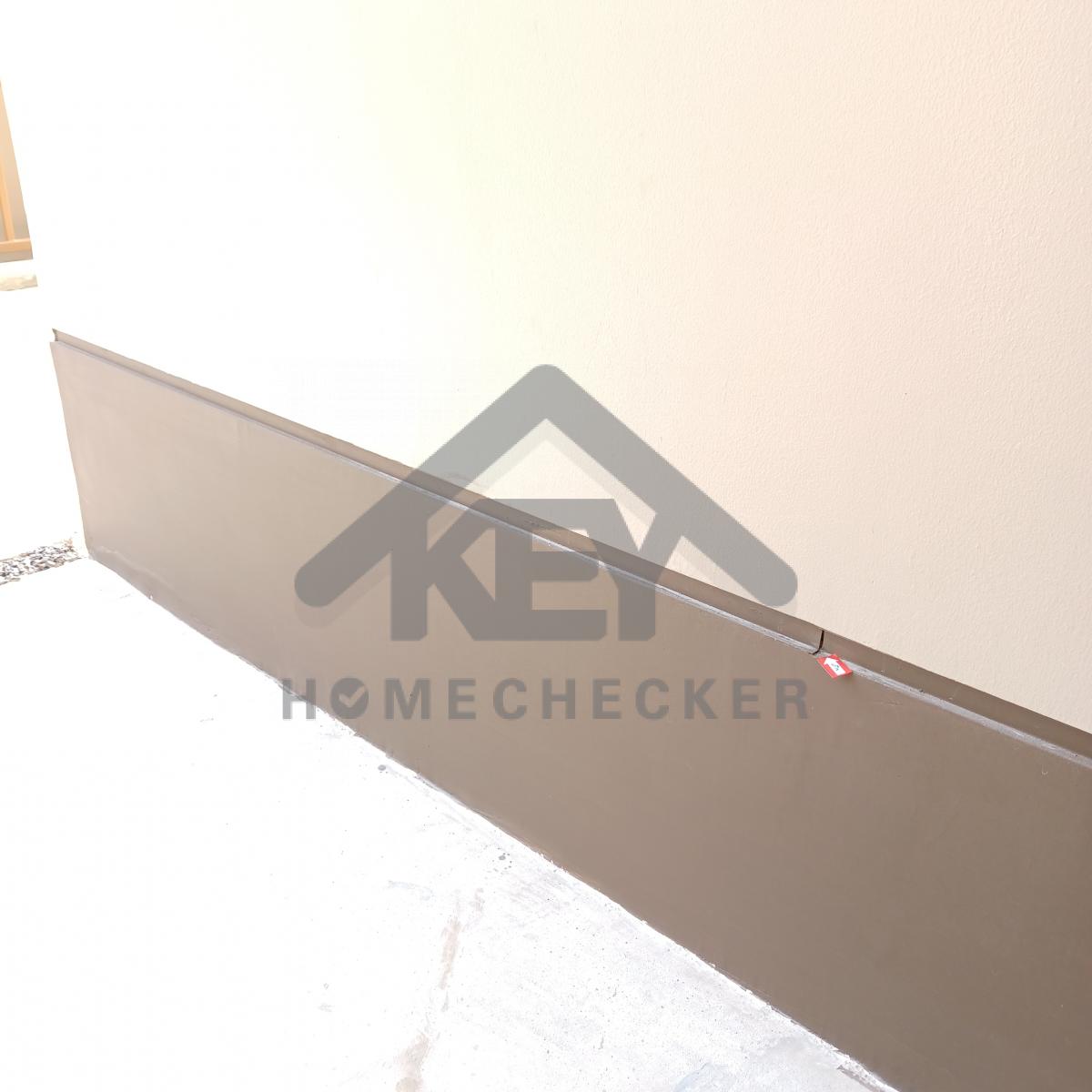

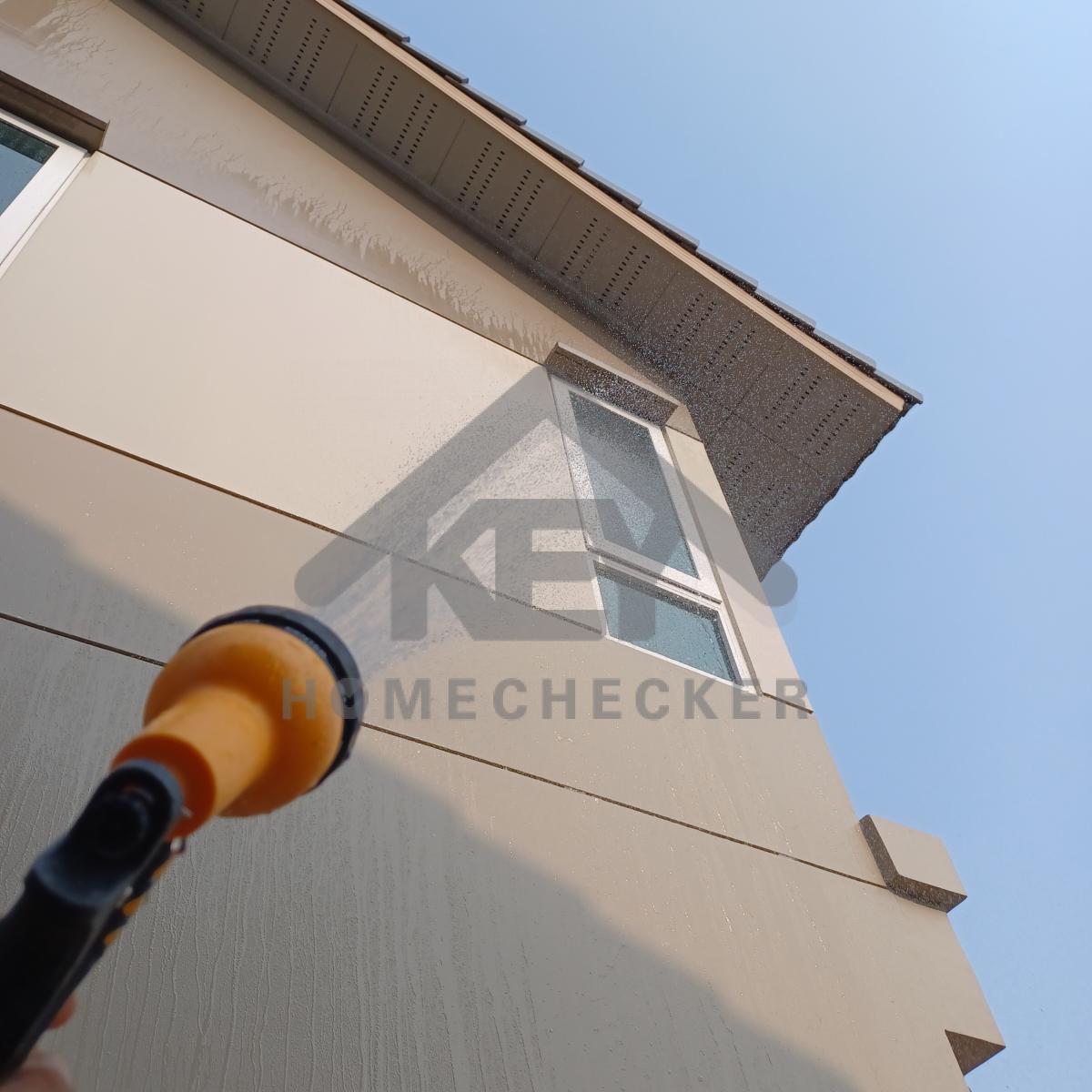

แก้ไข ทำความสะอาดเก็บสีประตูรั้ว

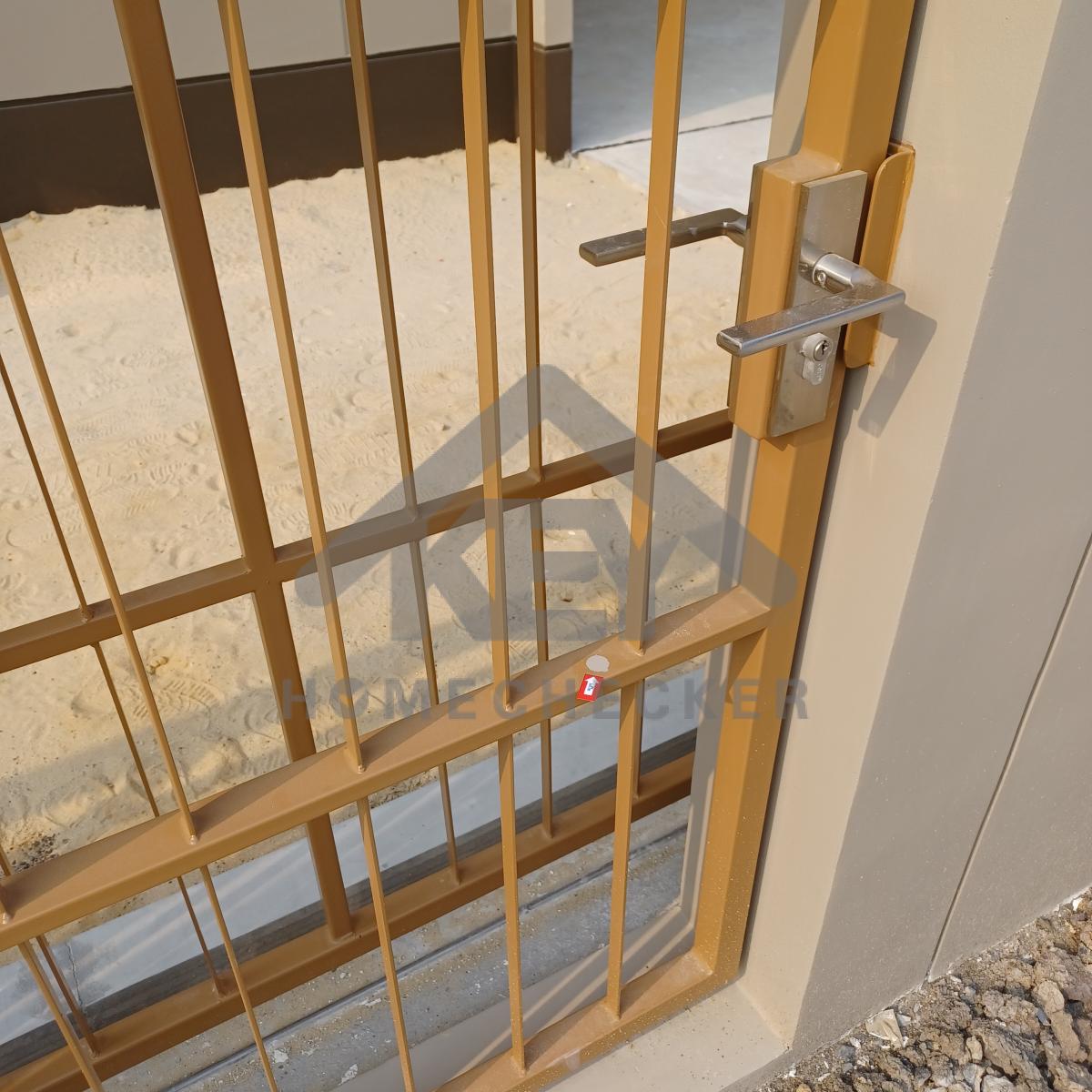

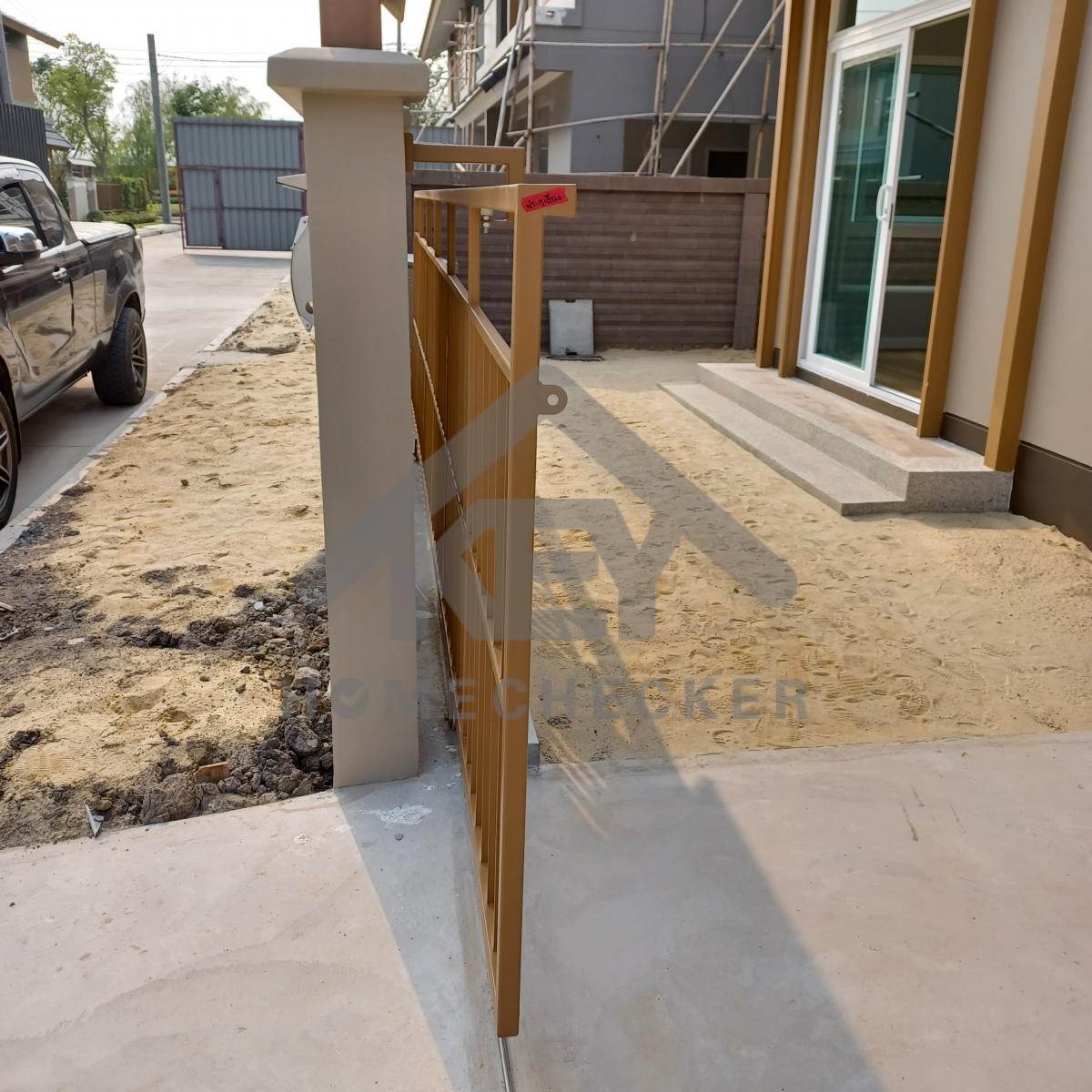

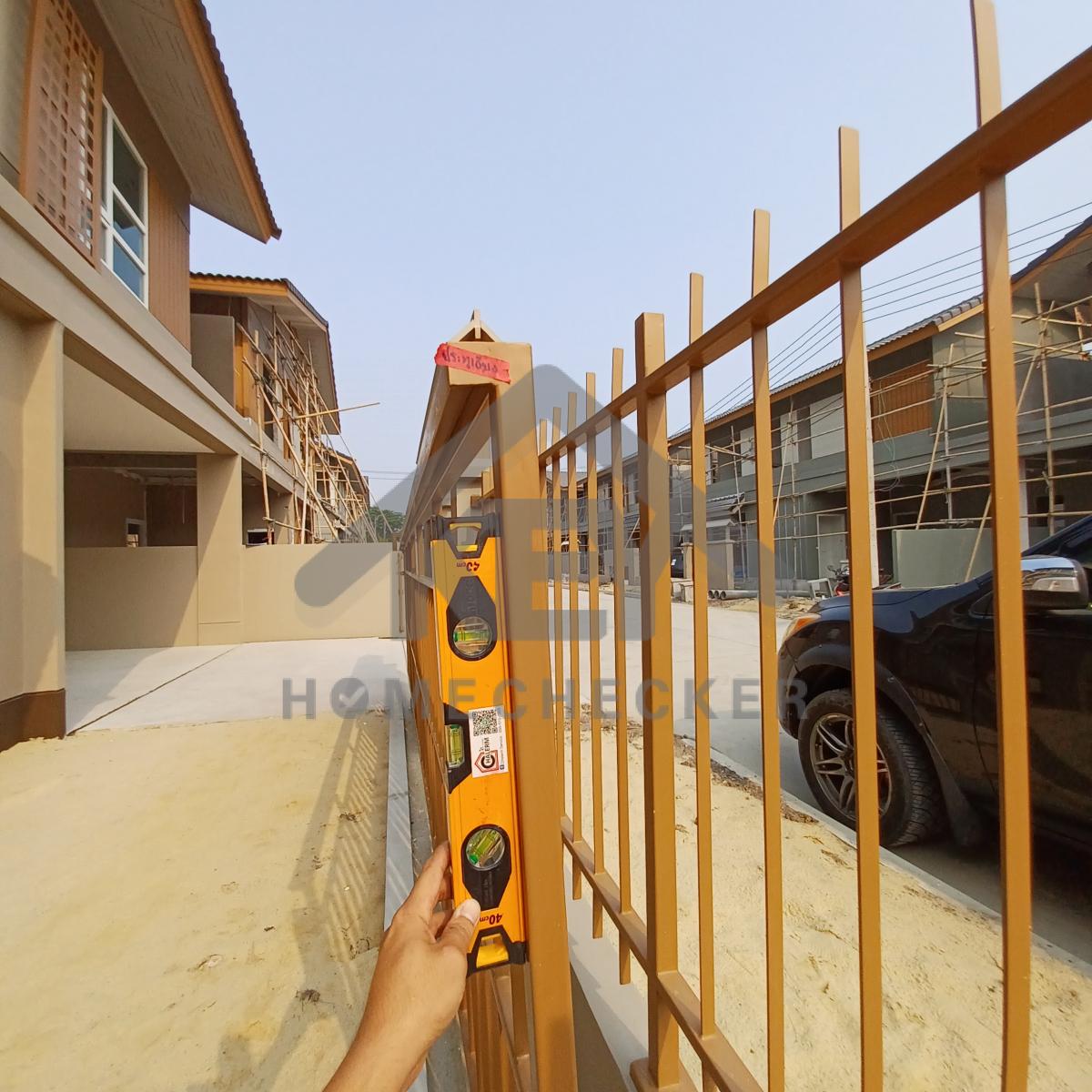

แก้ไข ประตูรั้วเอียงไม่ได้ระดับ
แก้ไข ประตูรั้วเอียงไม่ได้ระดับ
* รอทำความสะอาดเก็บงานเก็บสีกำแพงรั้วและปรับภูมิทัศน์รอบบ้านเพิ่มเติม
แก้ไข เก็บงานติดตั้งขอบถังขยะให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบประตูด้านนอกให้เรียบร้อย
แก้ไข เก็บงานเก็บสีมุมผนังด้านนอกเป็นรอยบิ่นแตก
แก้ไข เก็บงานรอยแตกร้าวบัวขอบประตูด้านนอกให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย
* รอทำความสะอาดเก็บงานเก็บสีกำแพงรั้วและปรับภูมิทัศน์รอบบ้านเพิ่มเติม
แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย

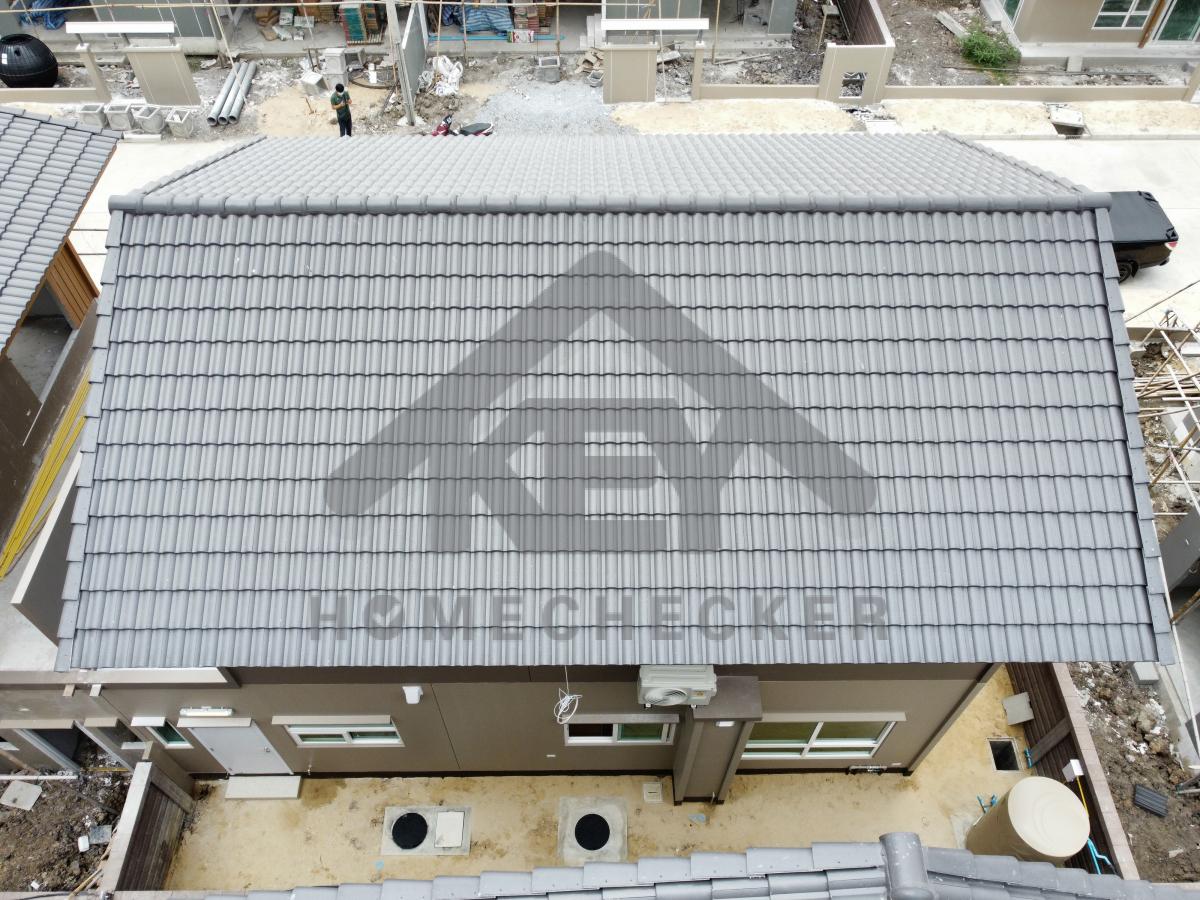

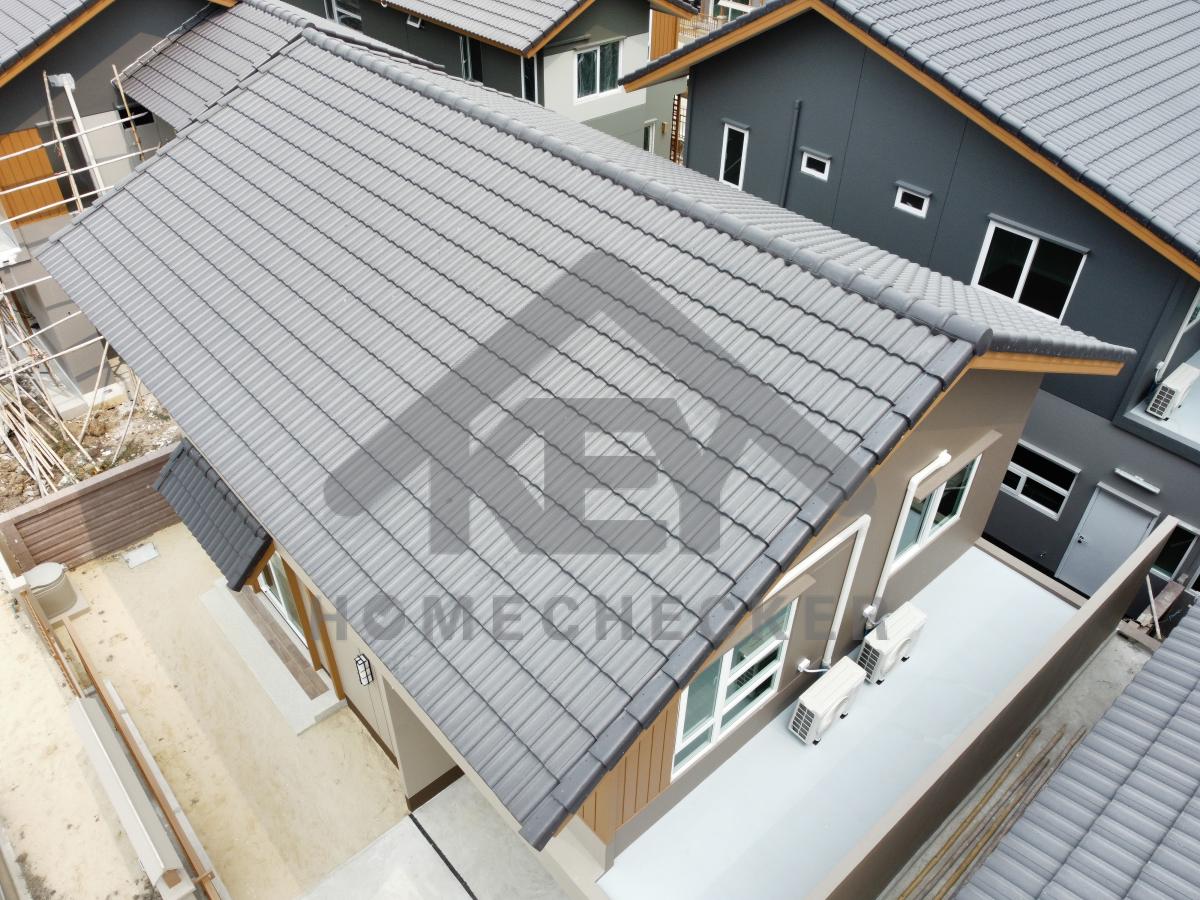

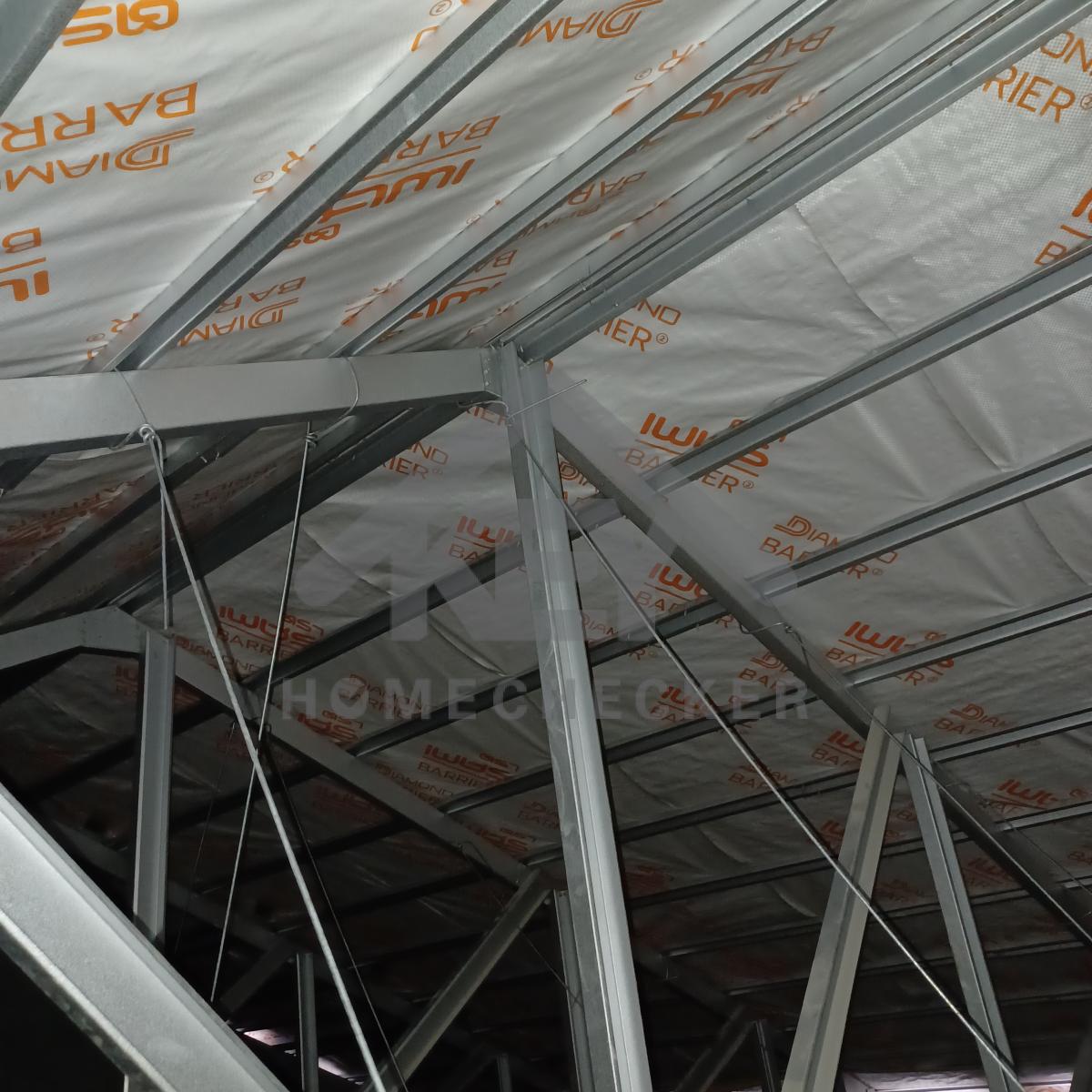

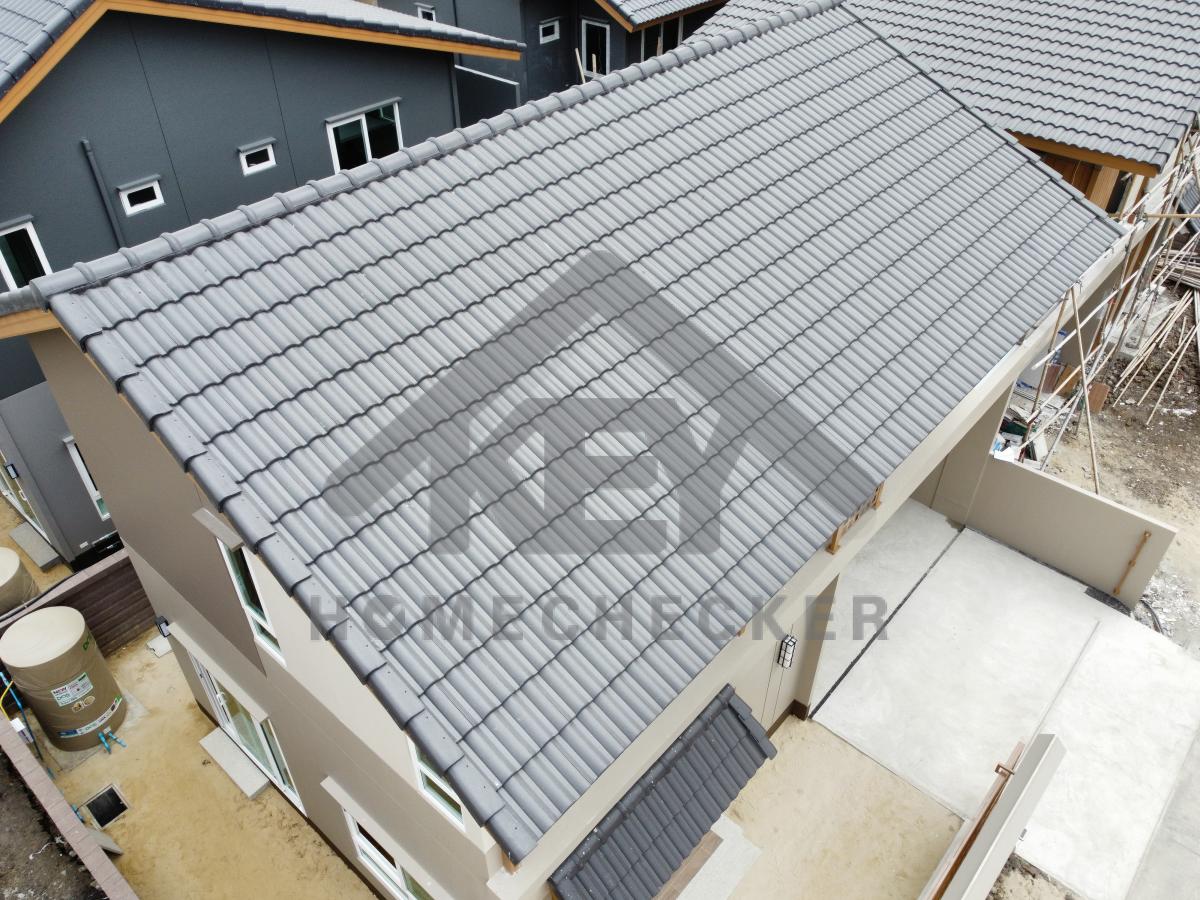

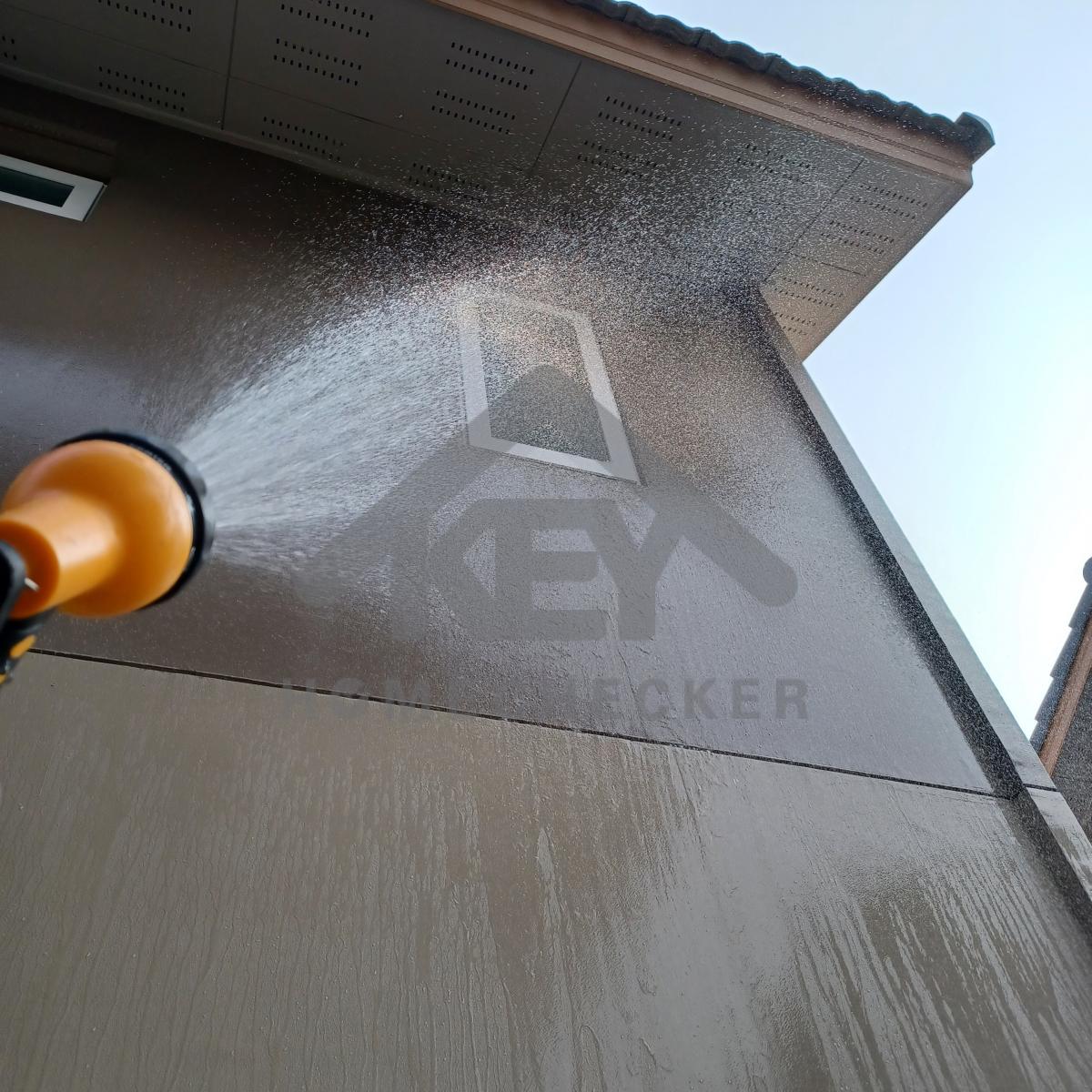

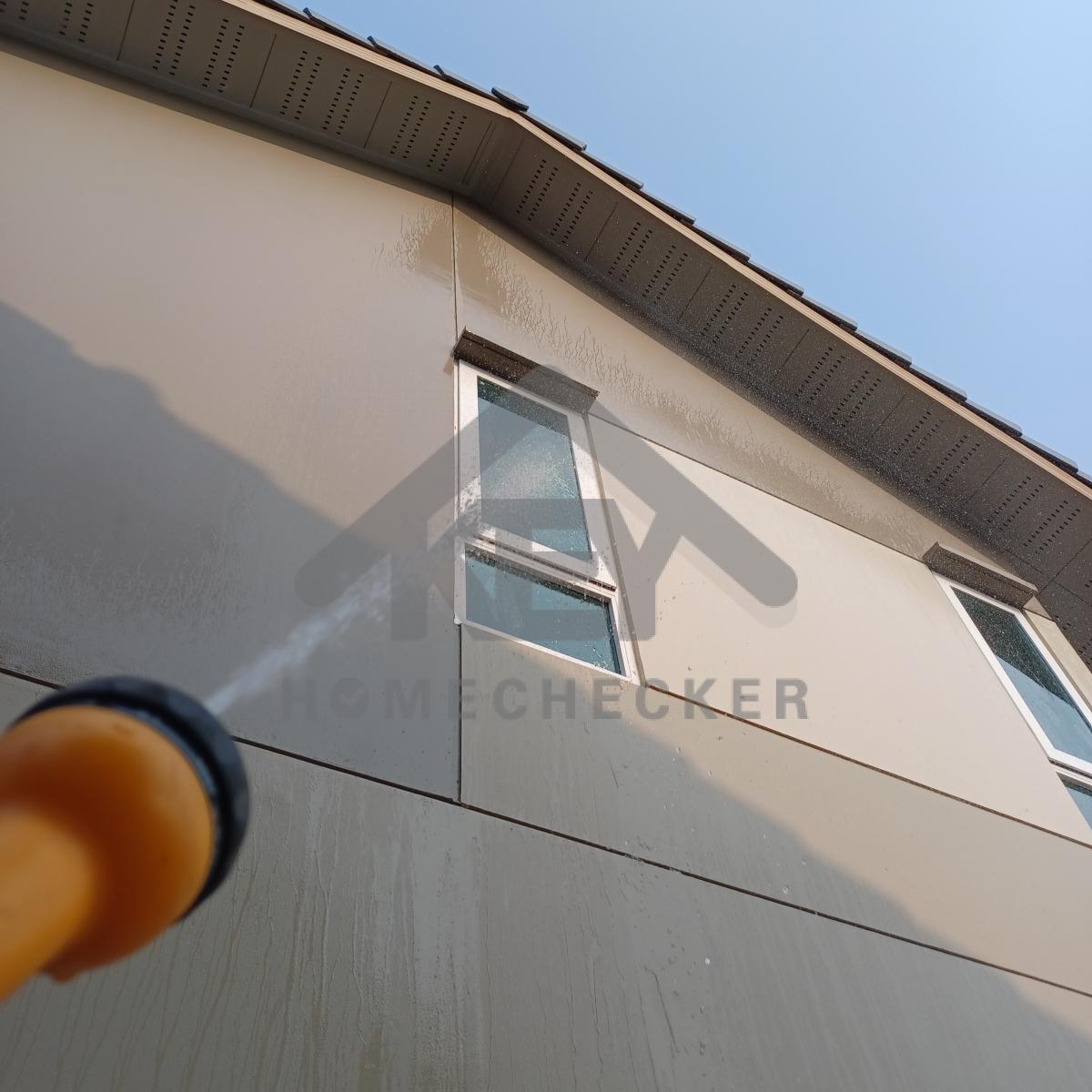

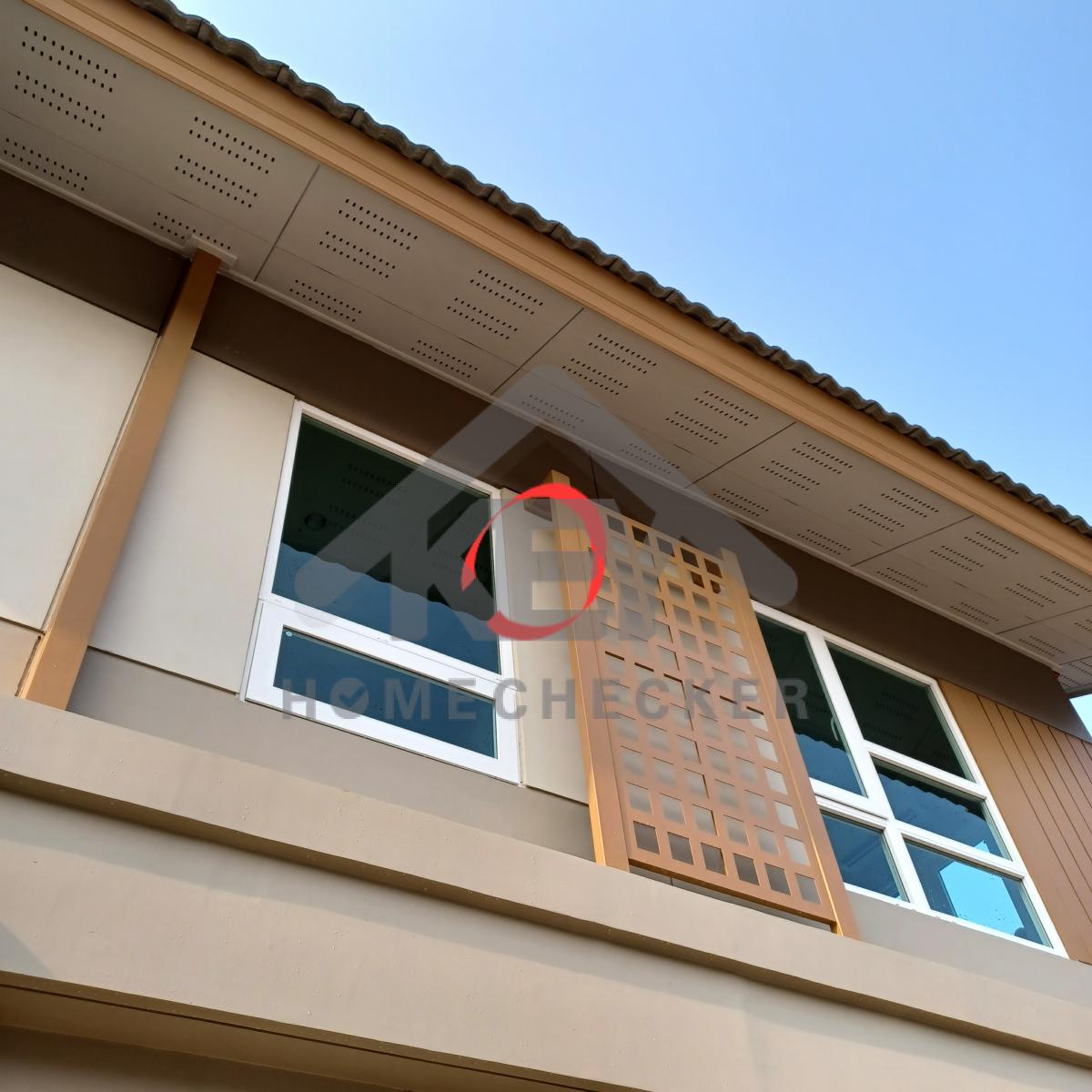

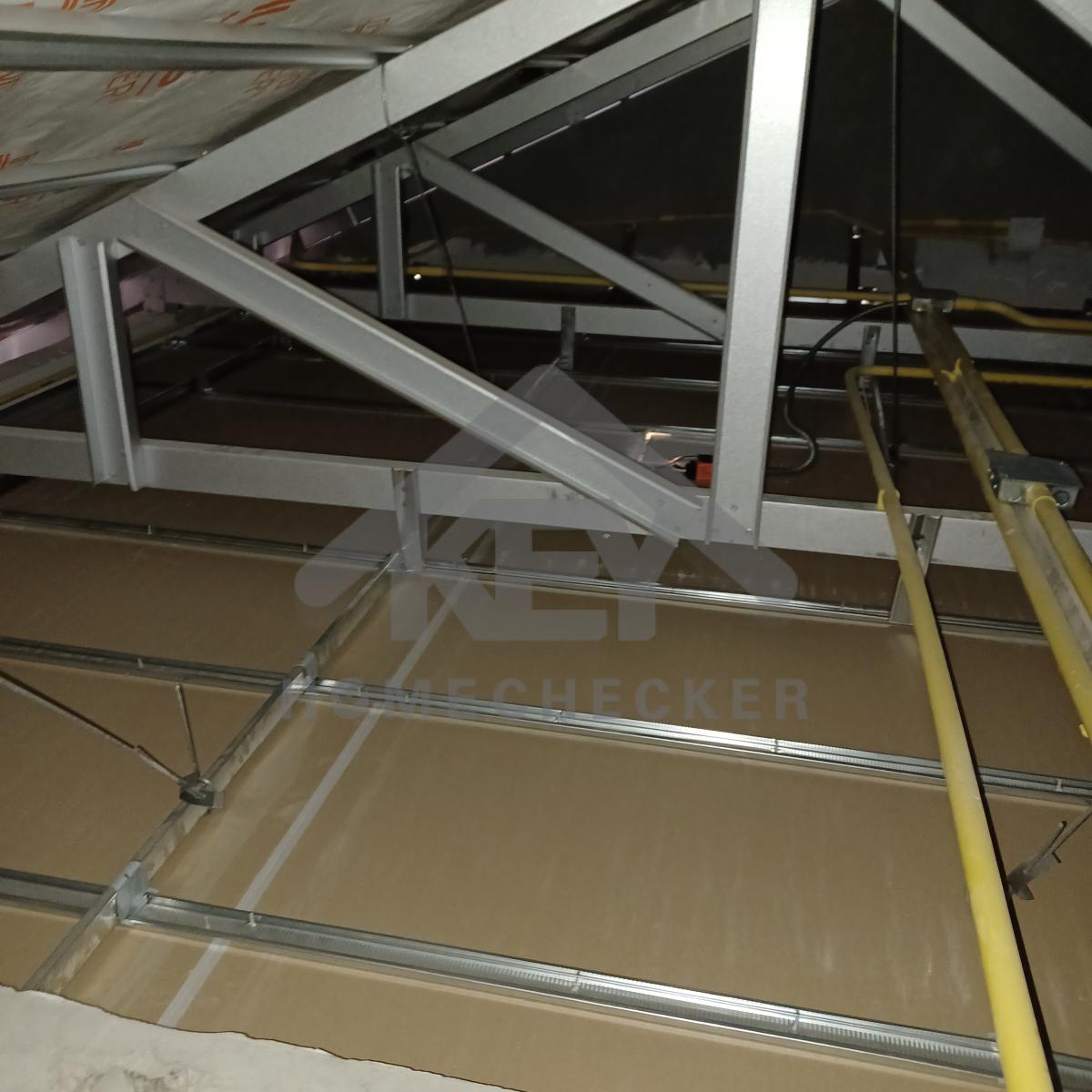

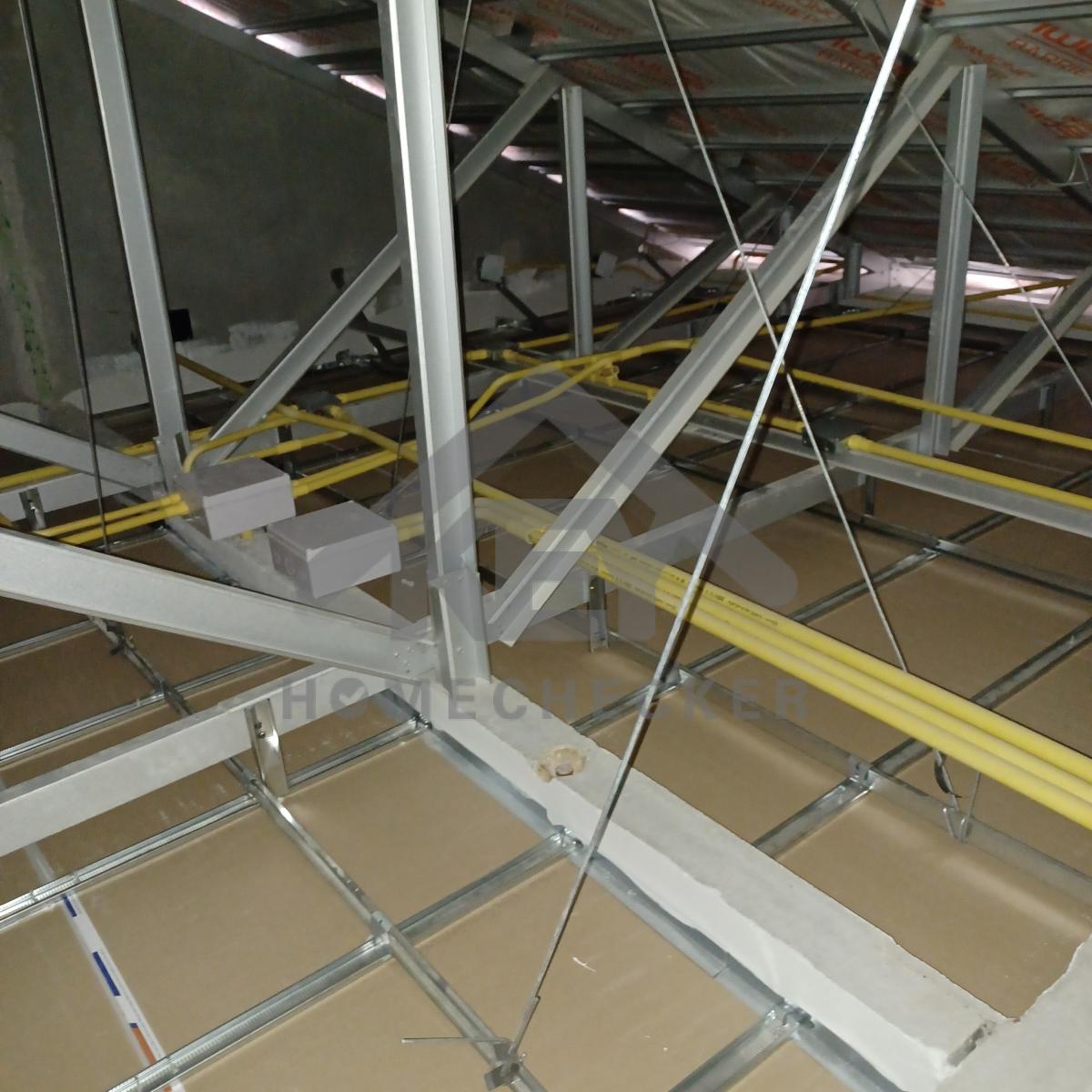

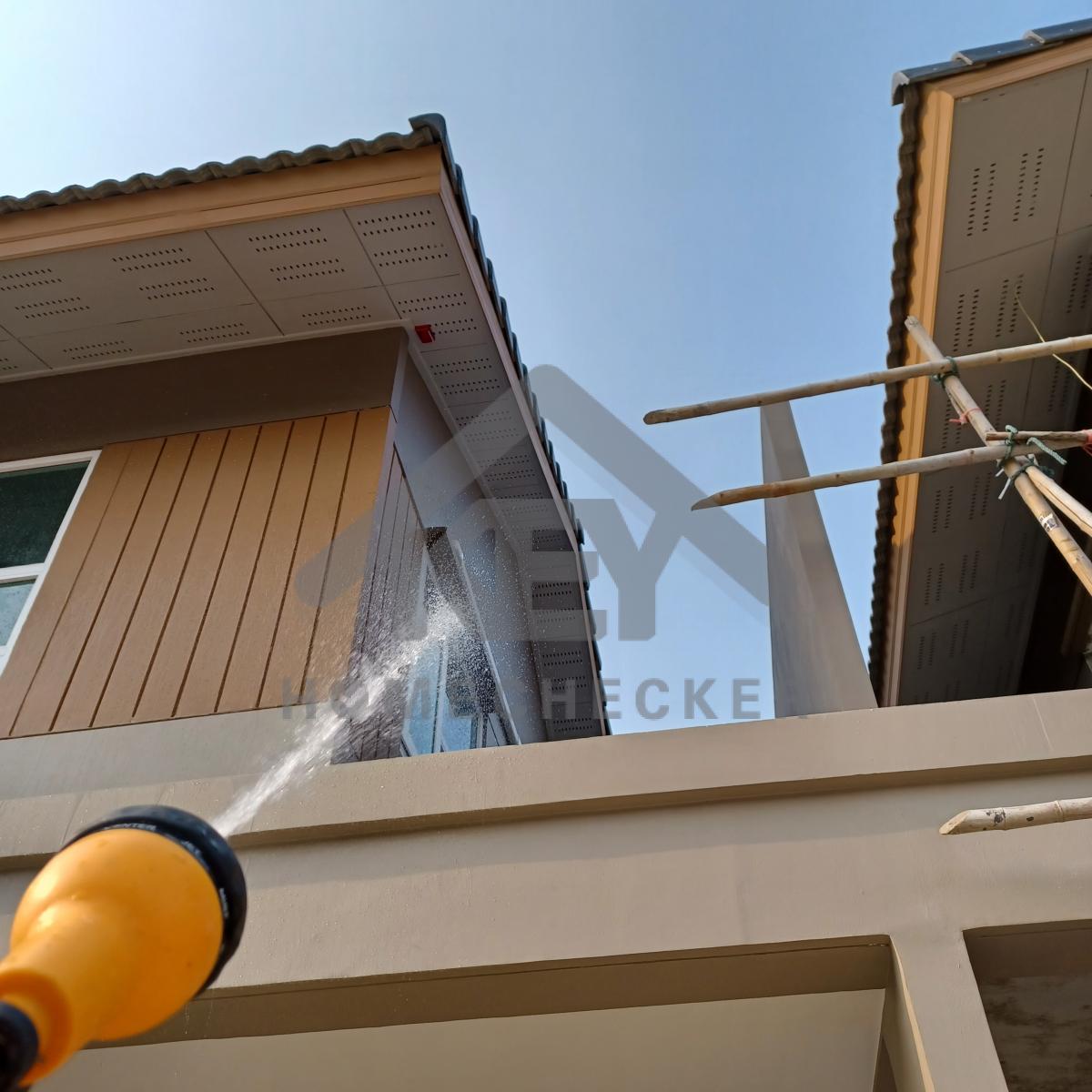

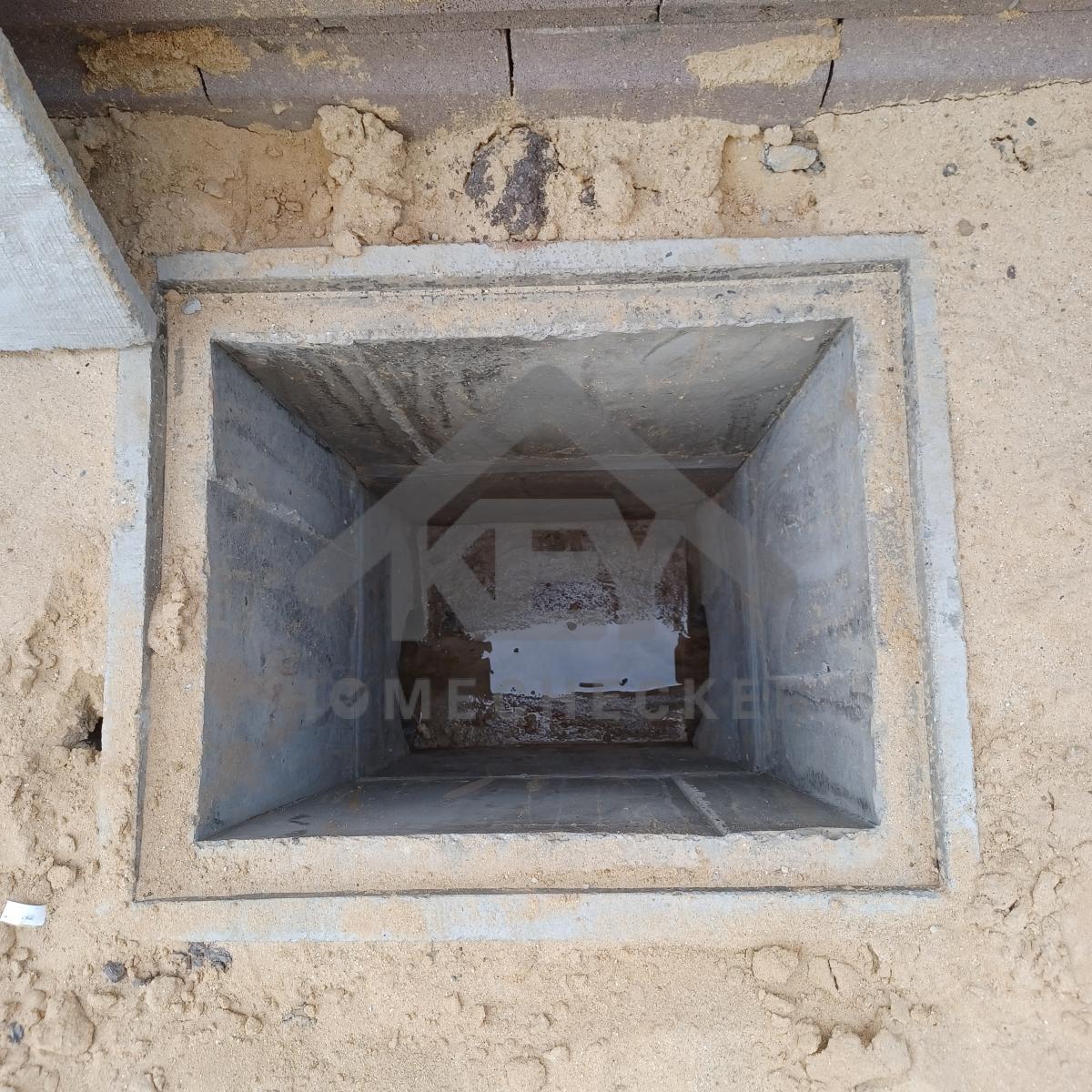

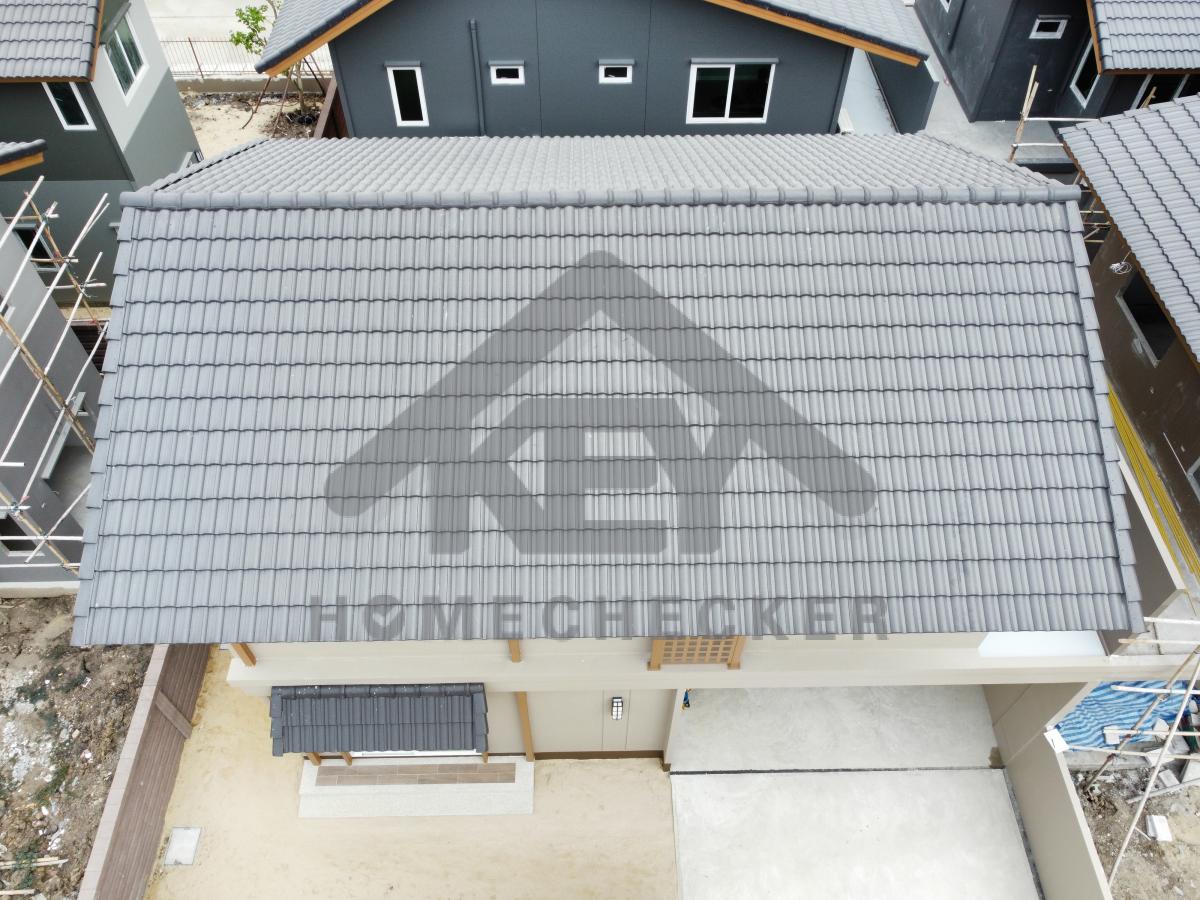

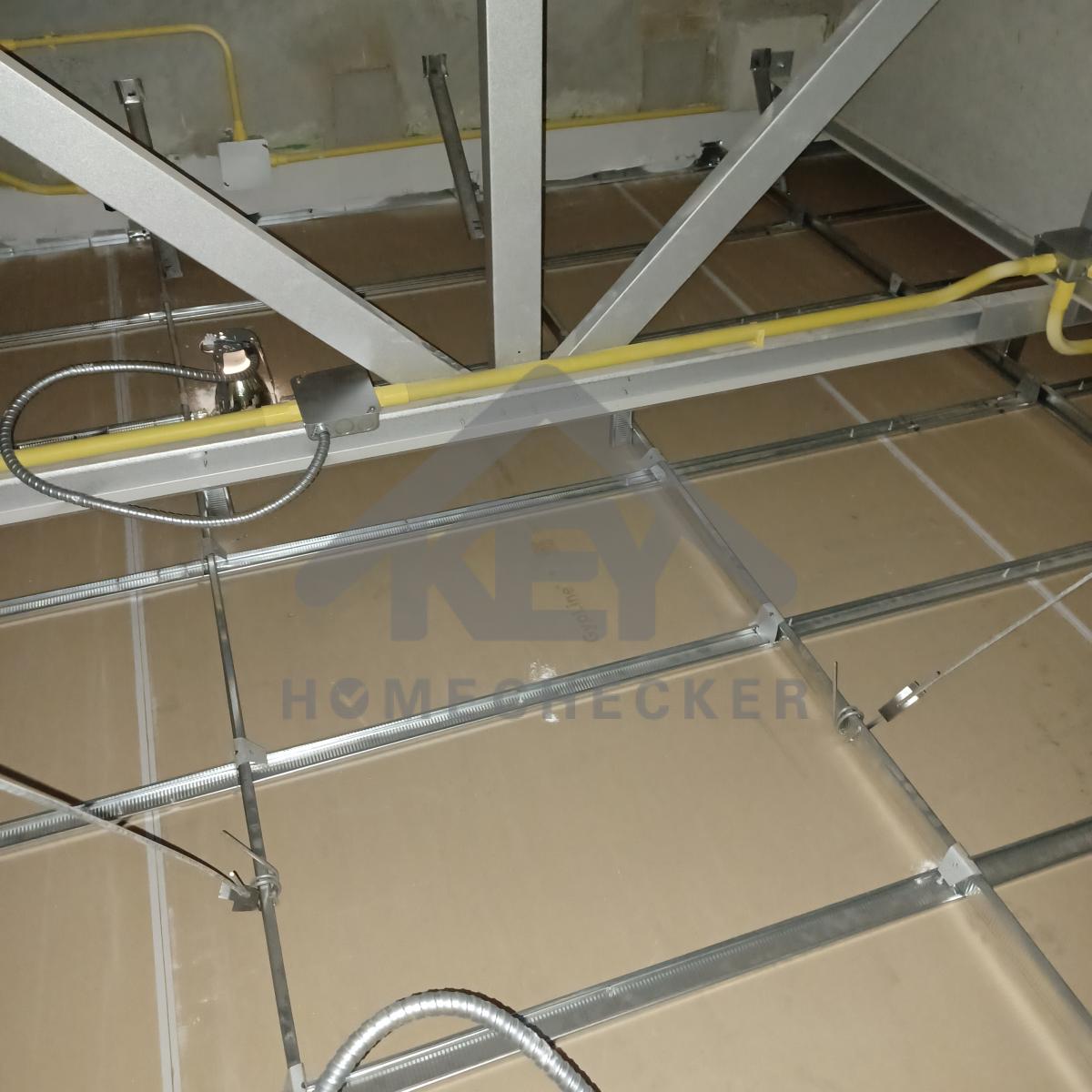

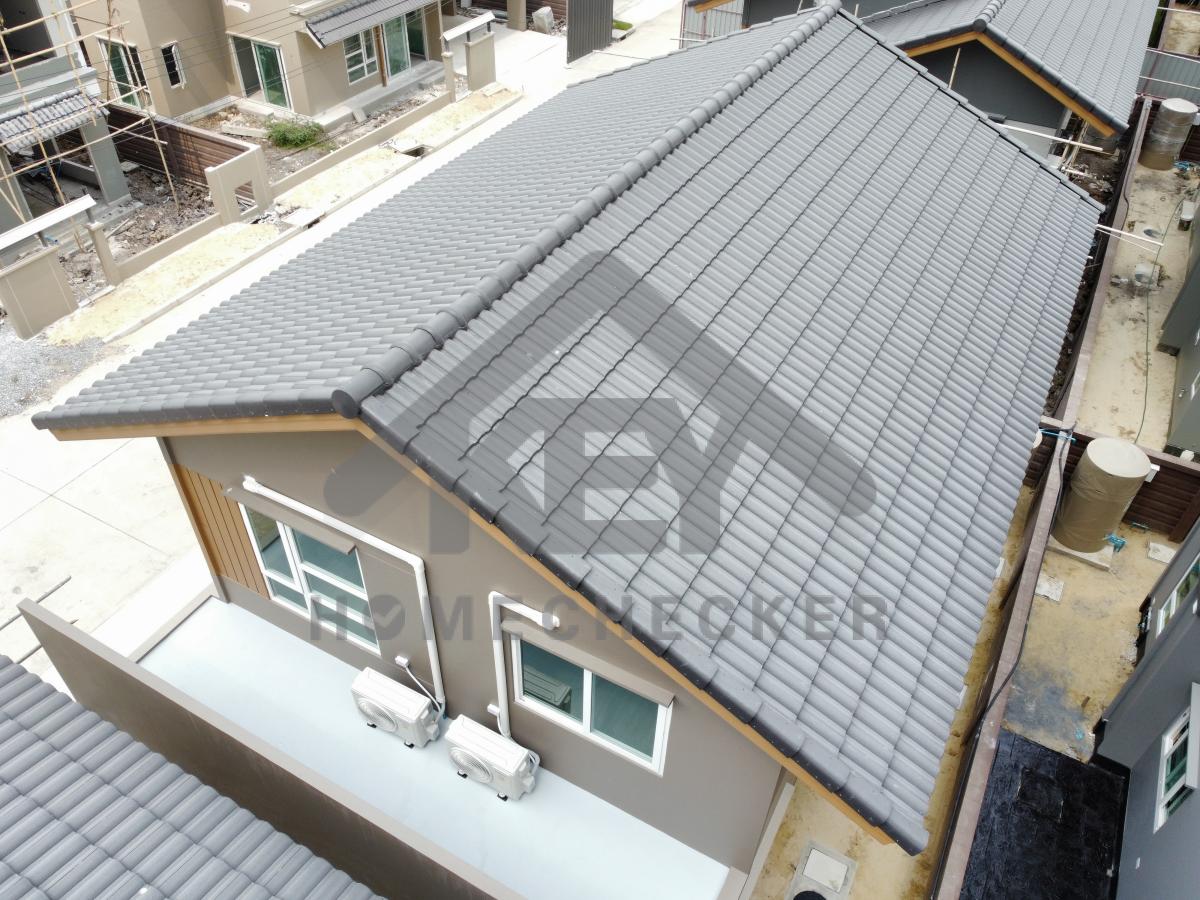

3. งานตรวจสอบหลังคา

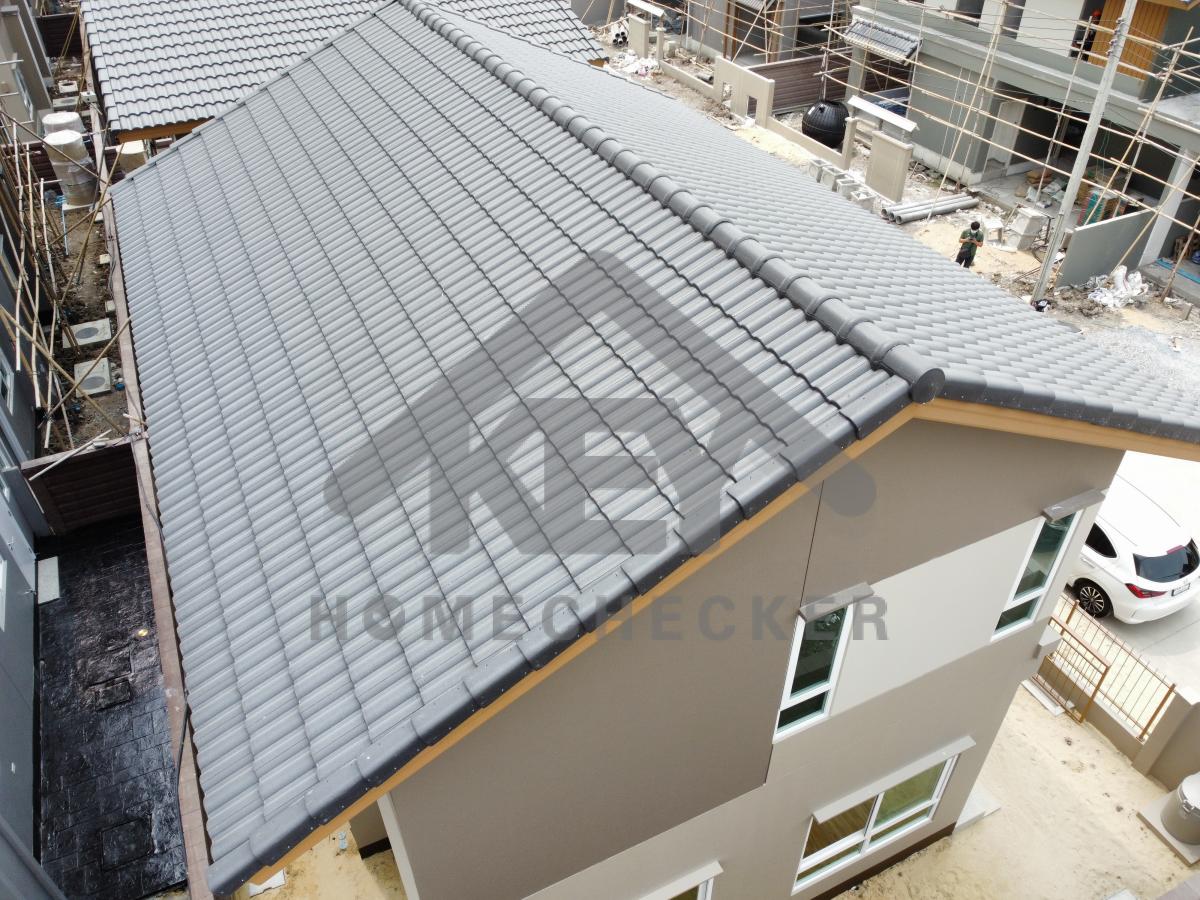

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

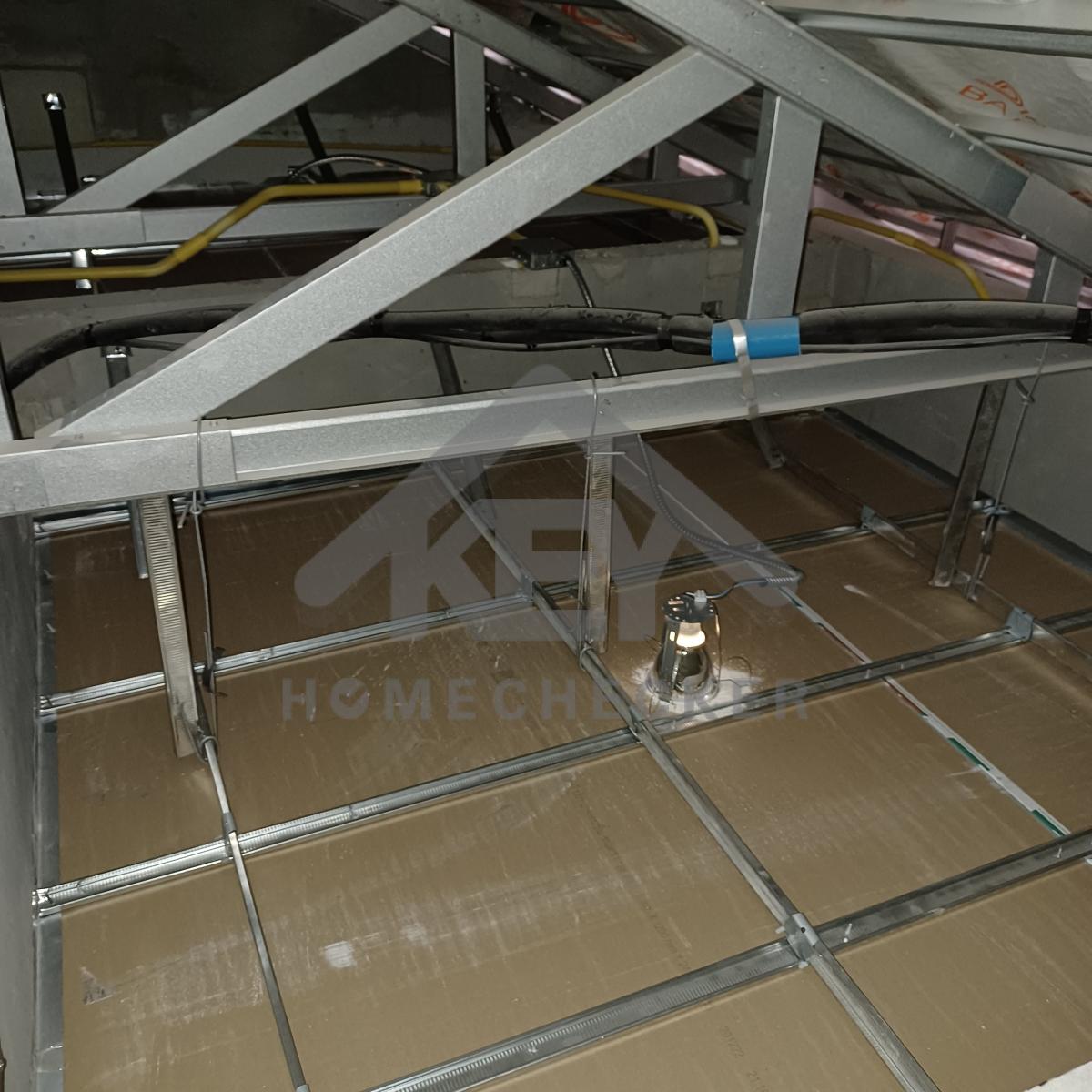

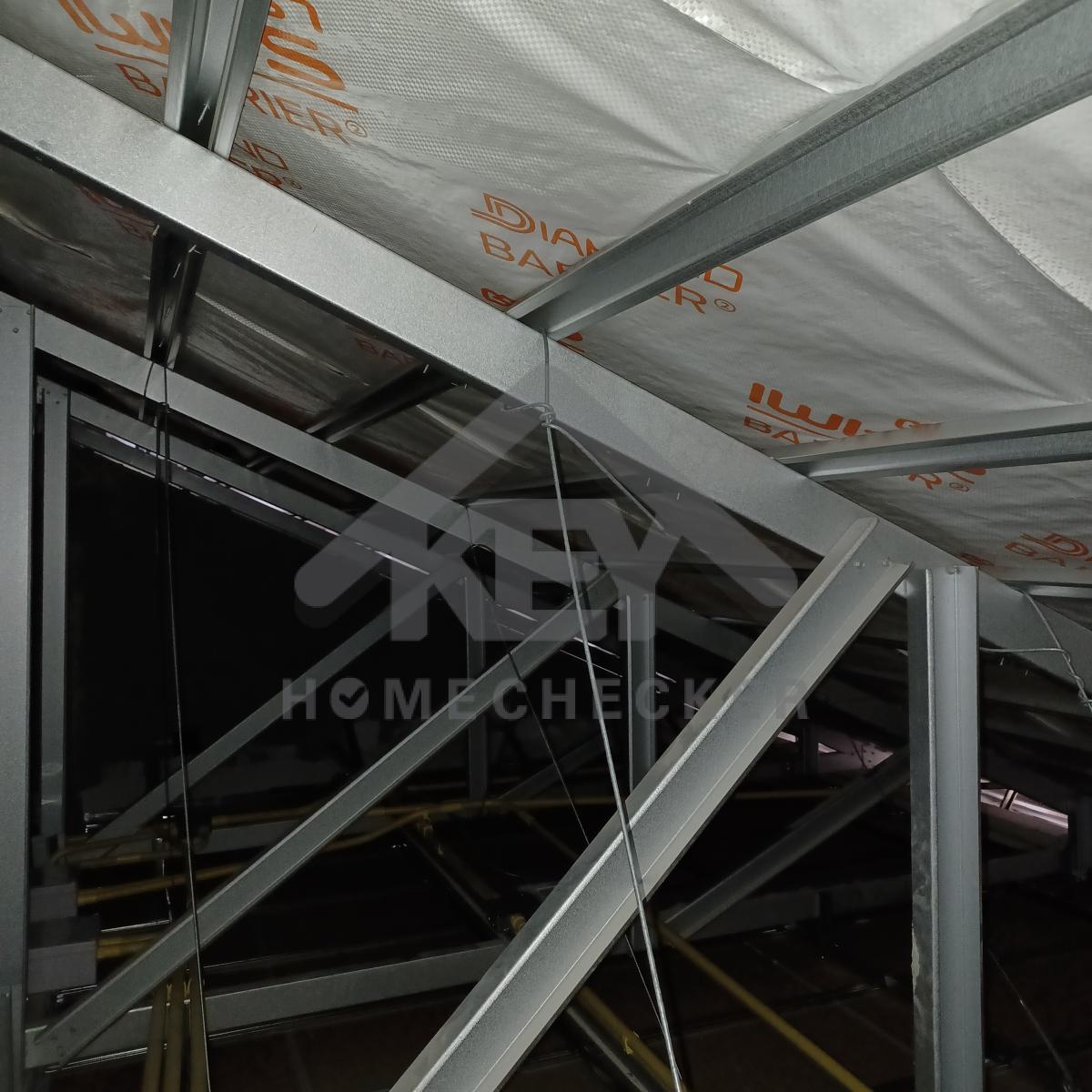

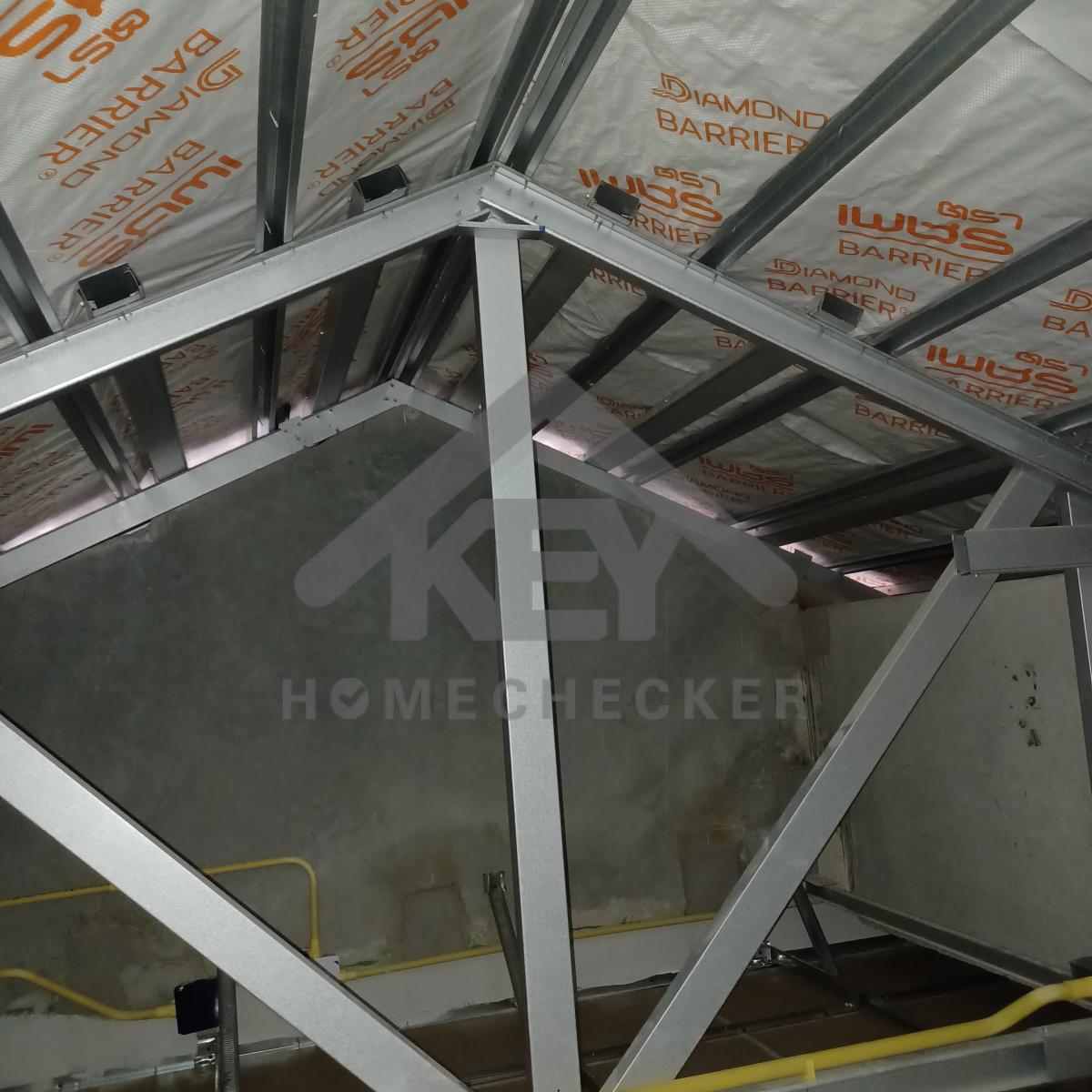

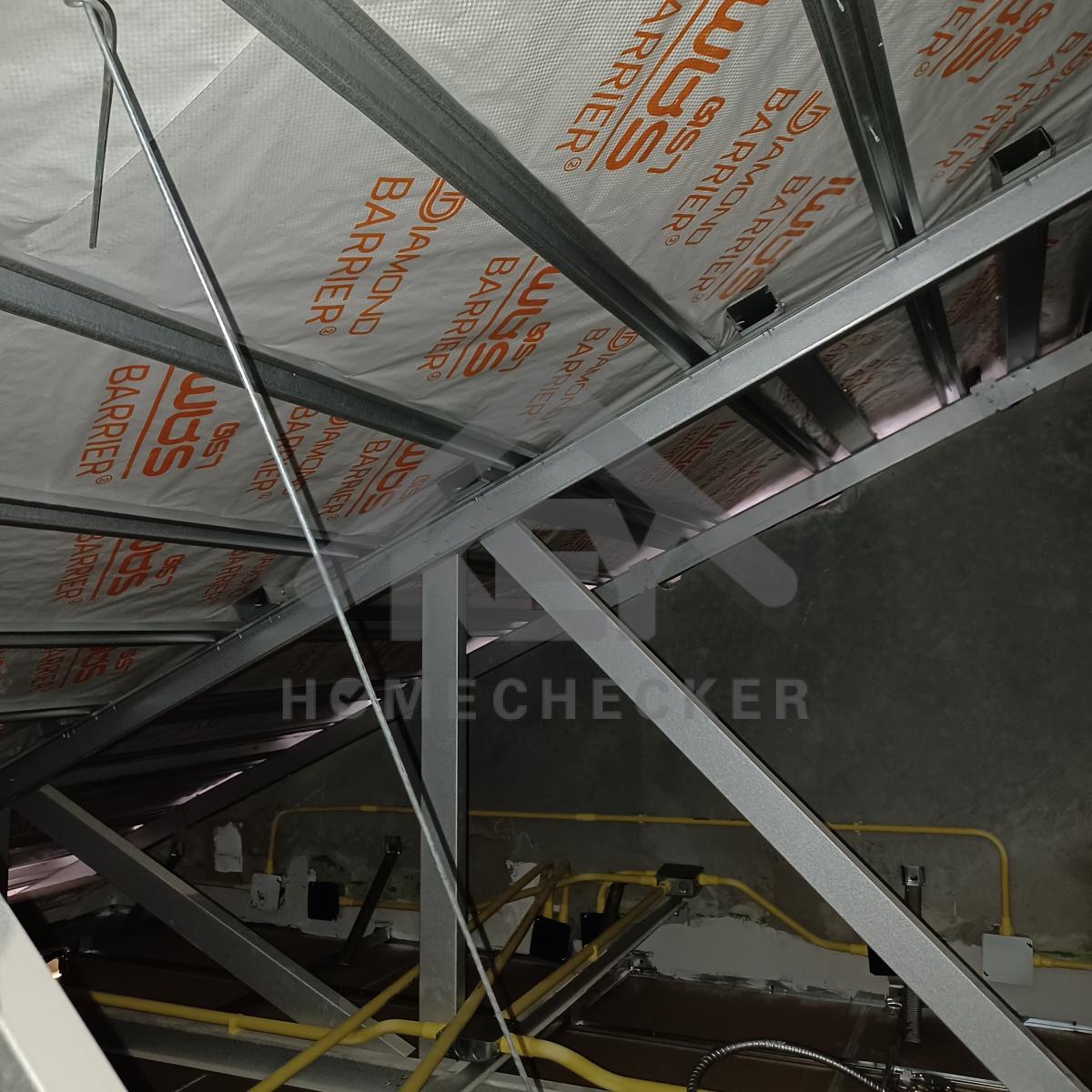

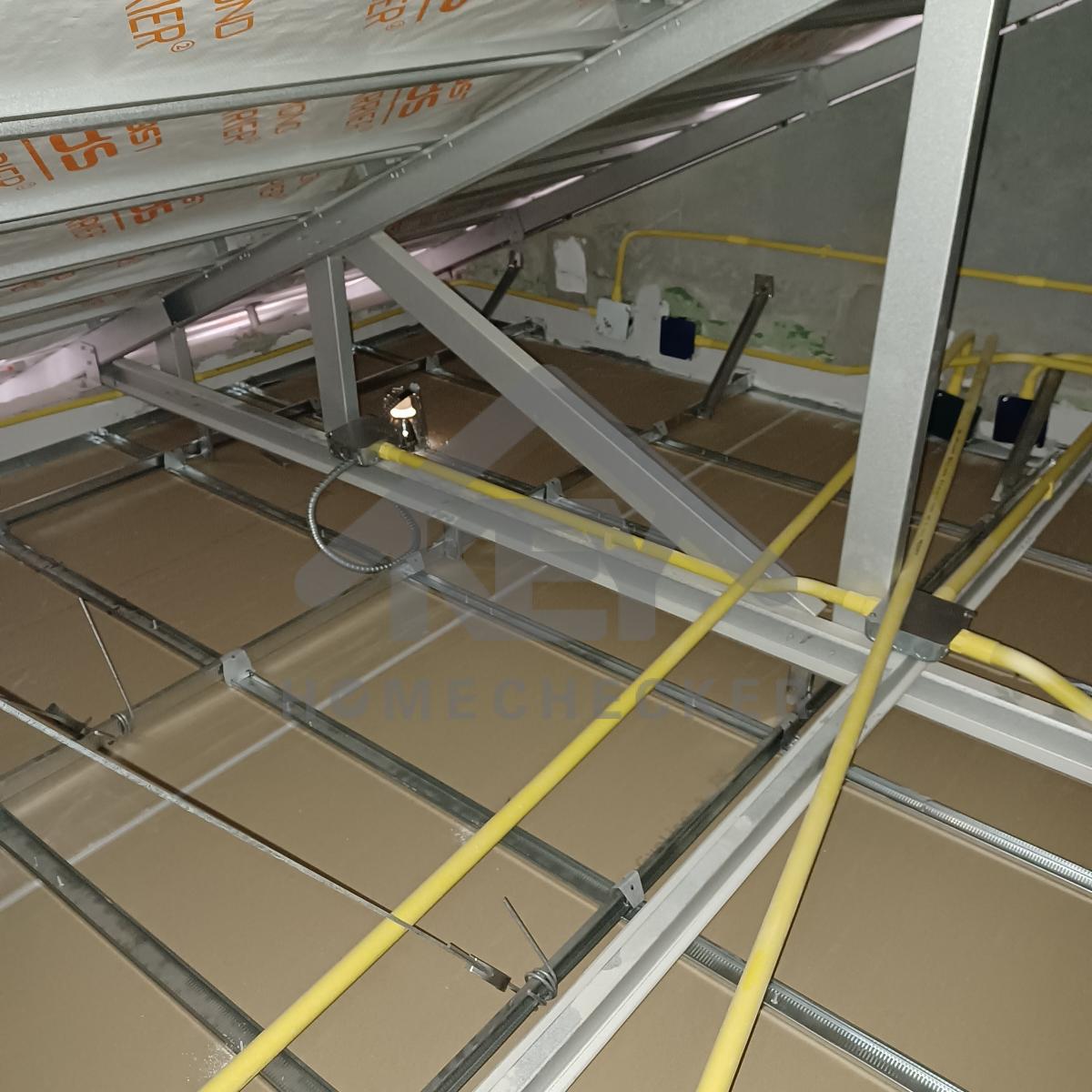

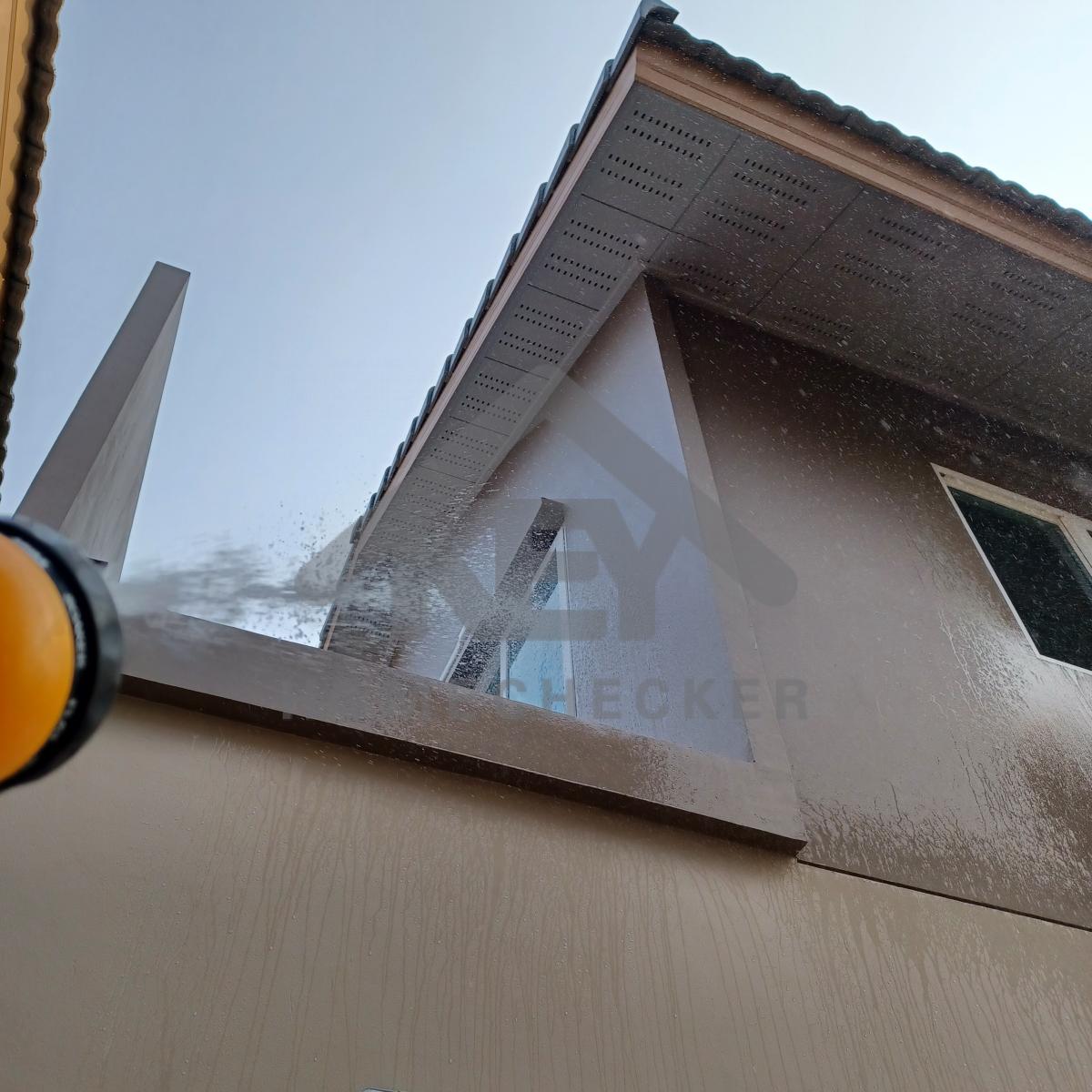

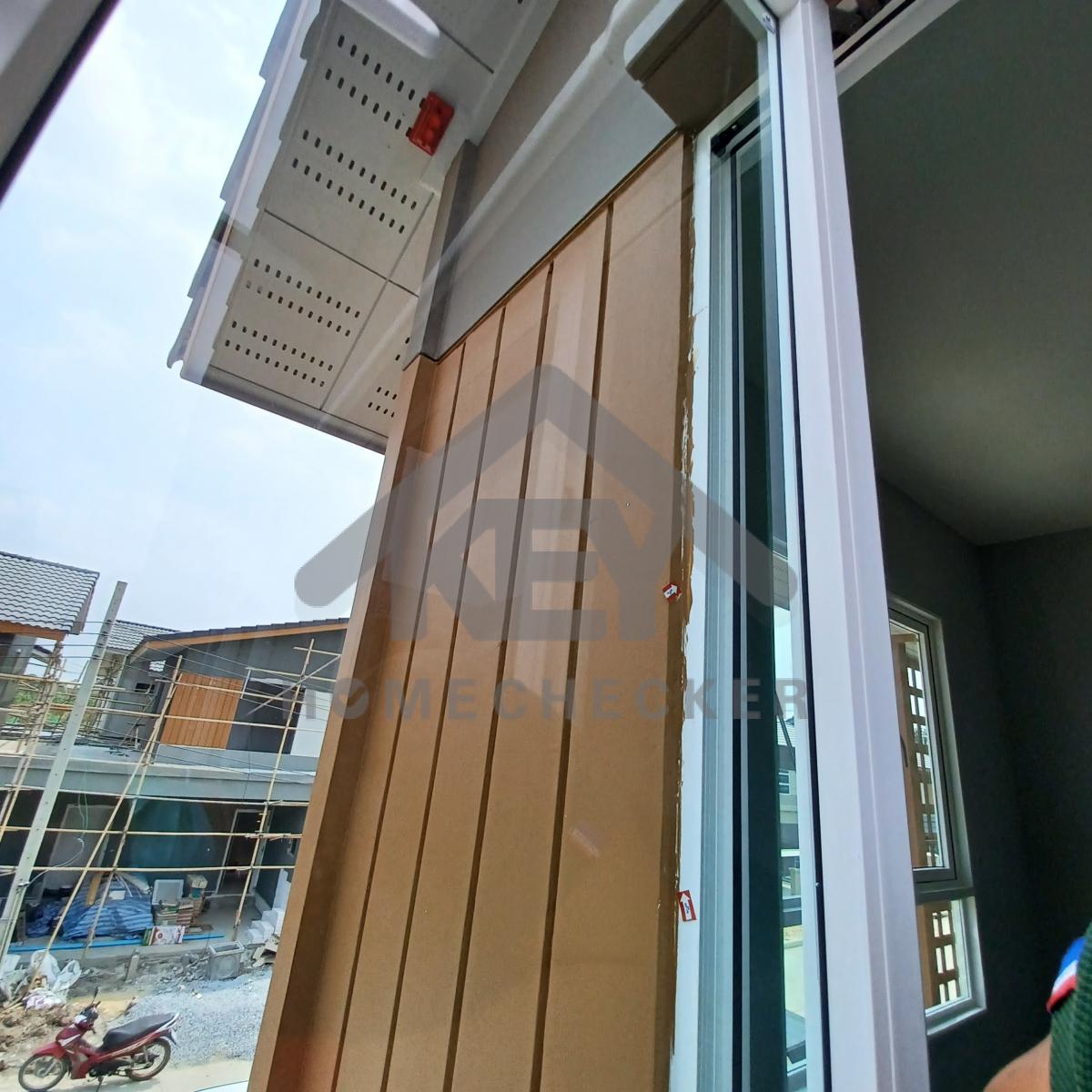

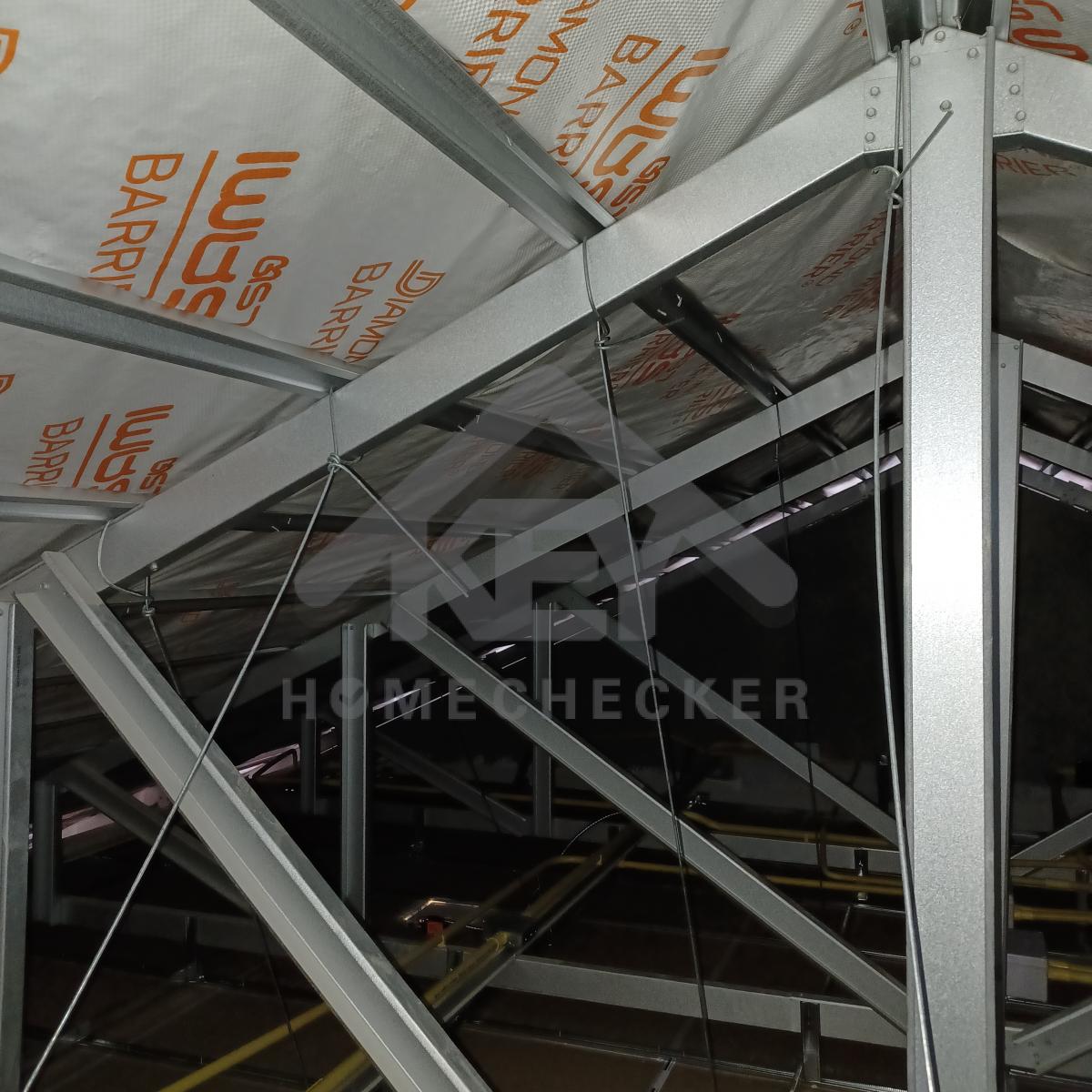

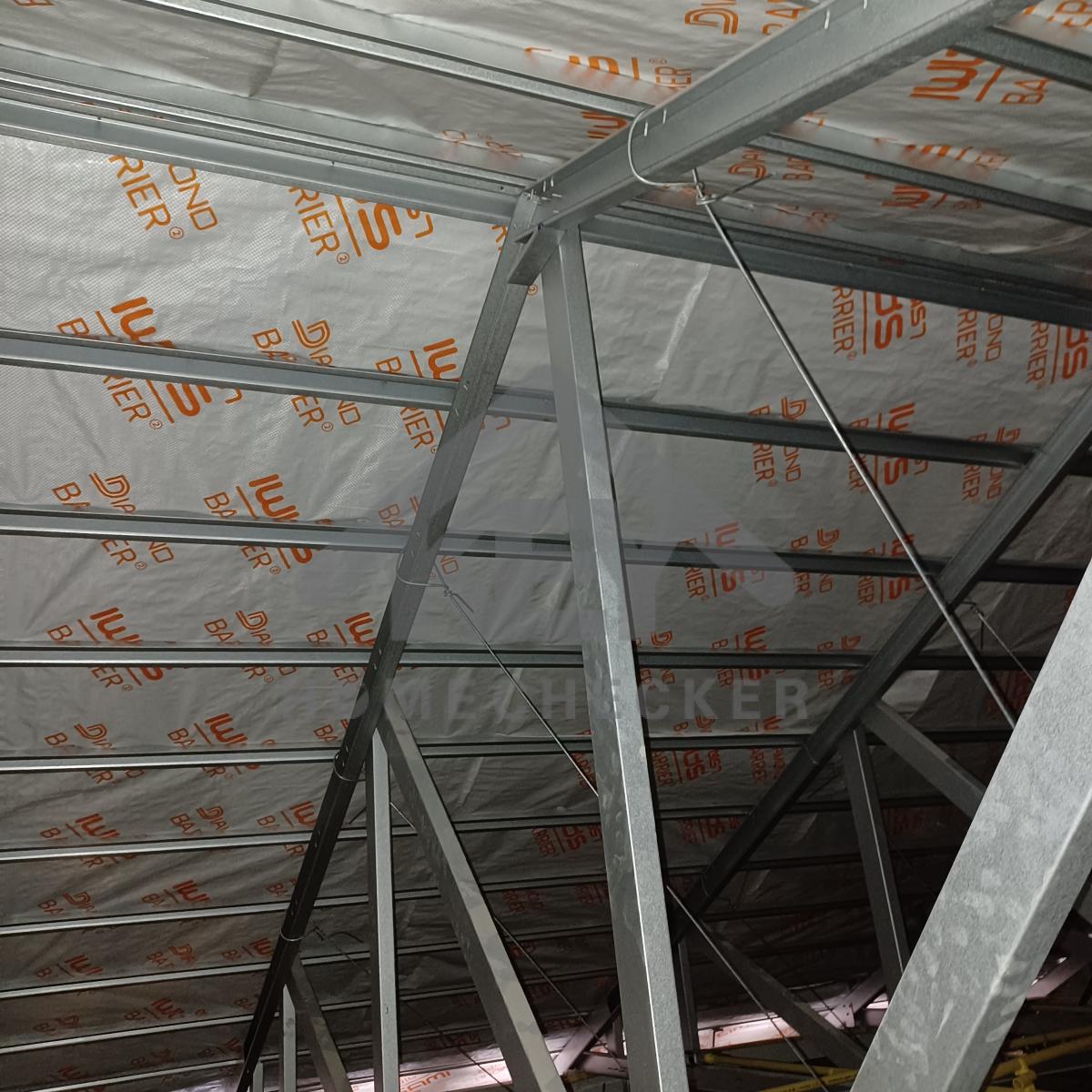

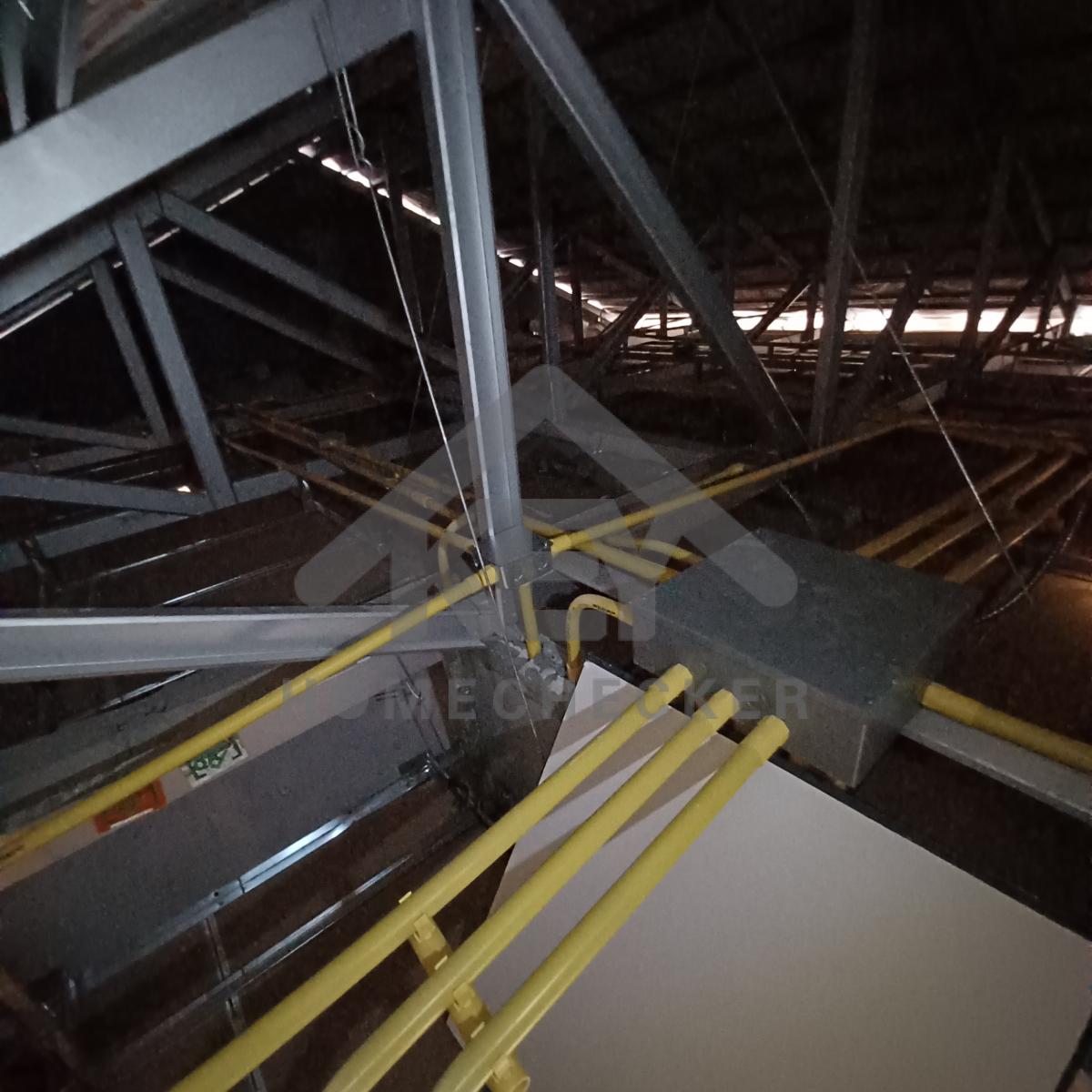

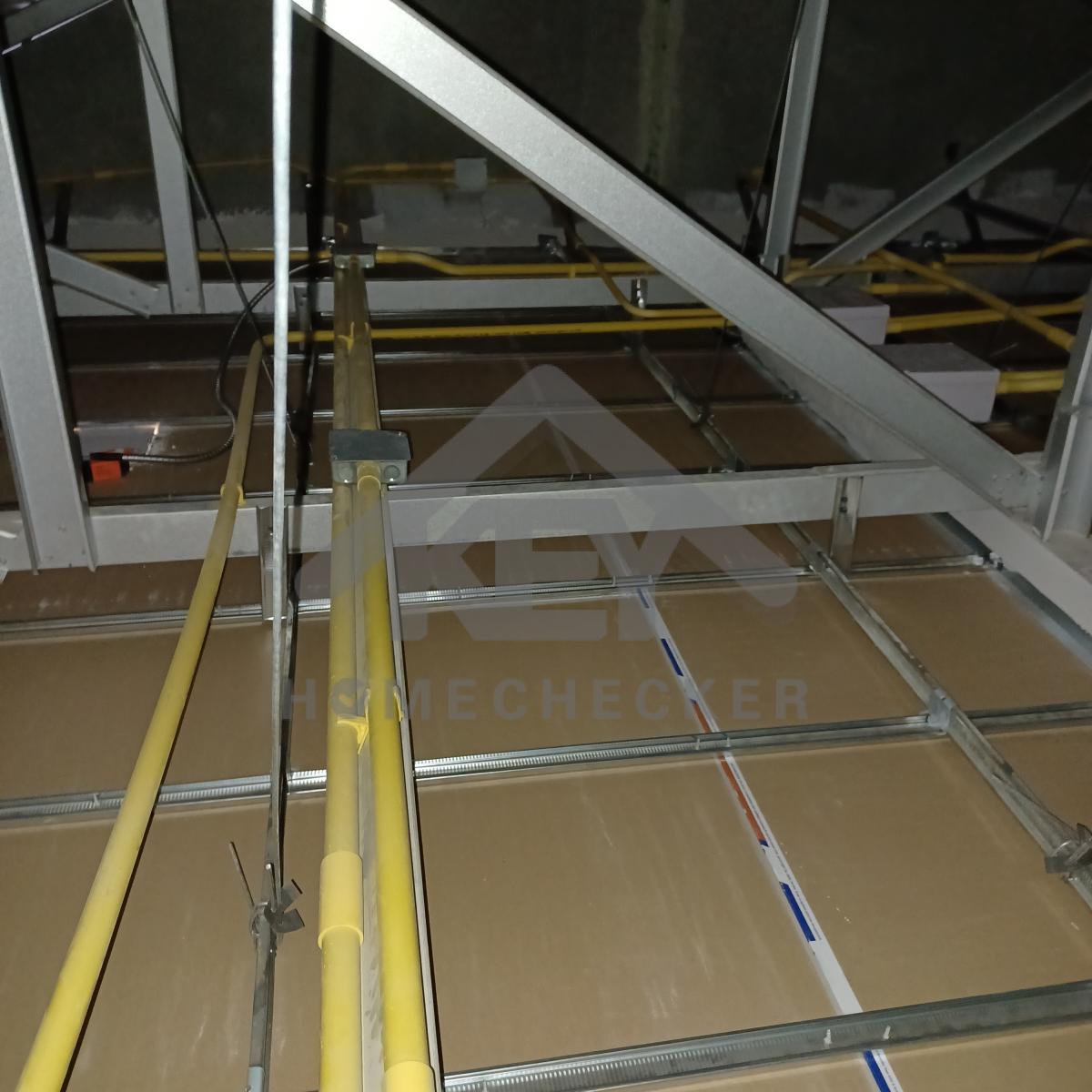

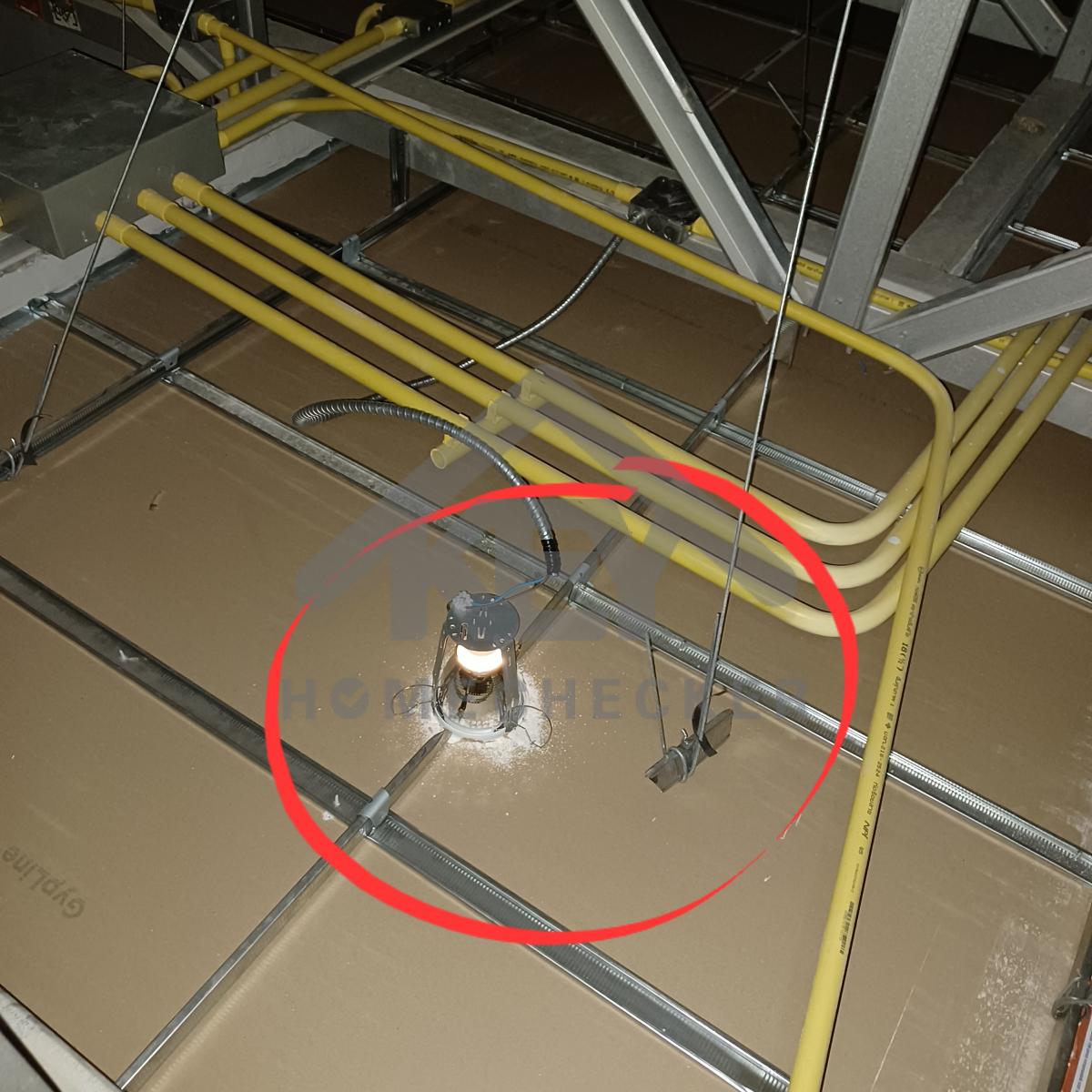

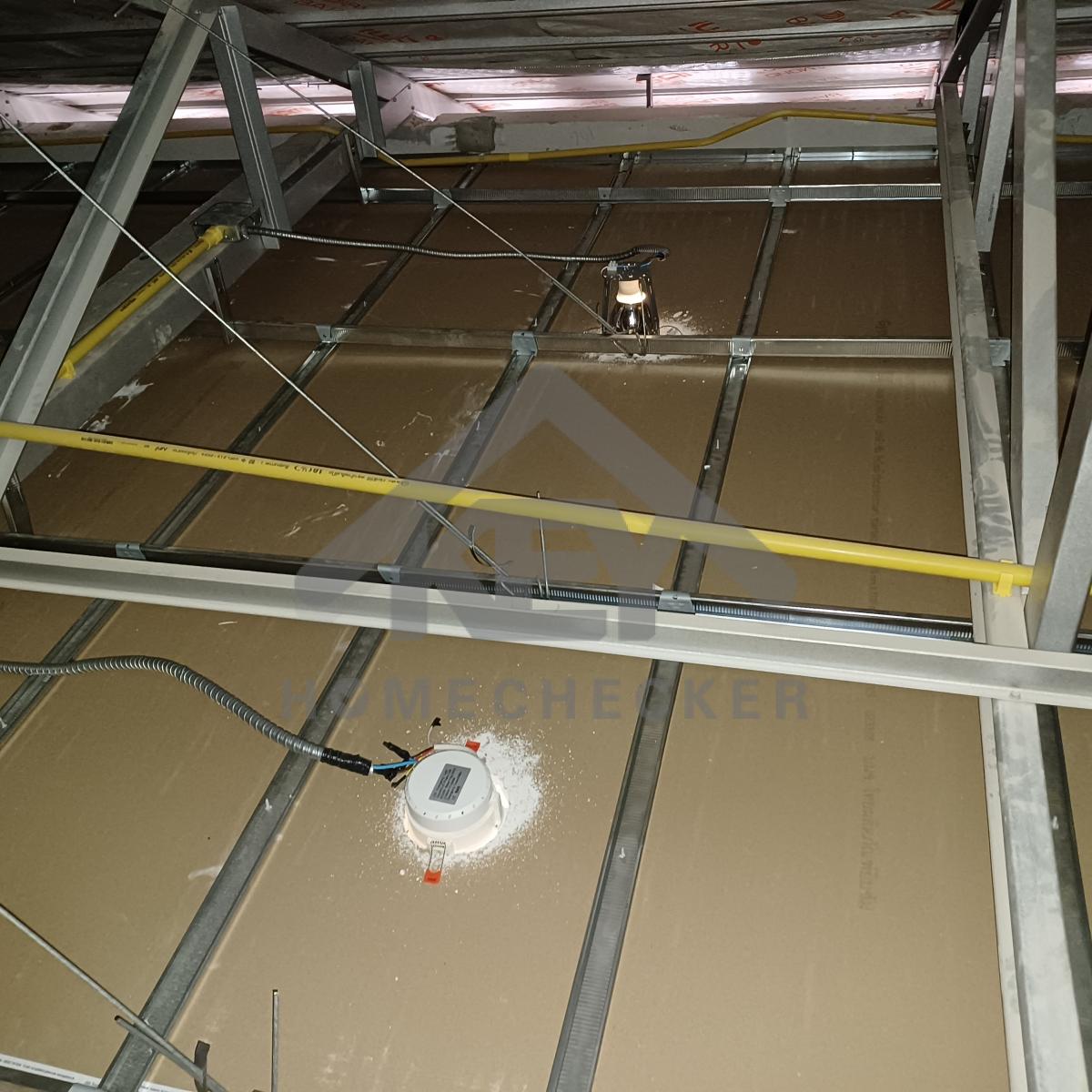

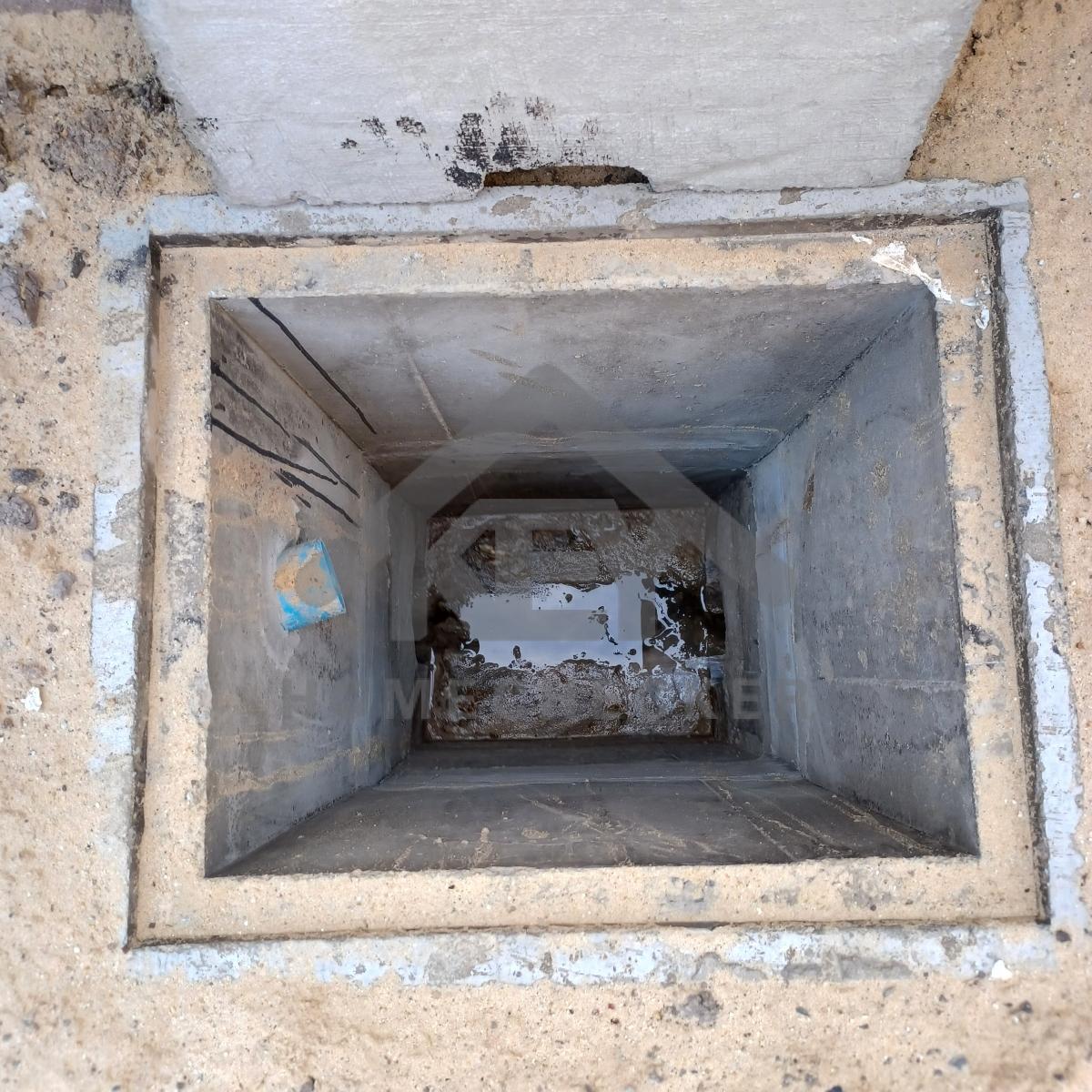

แก้ไข ซ่อมแซมยึดโครงฝ้าให้แข็งแรง
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

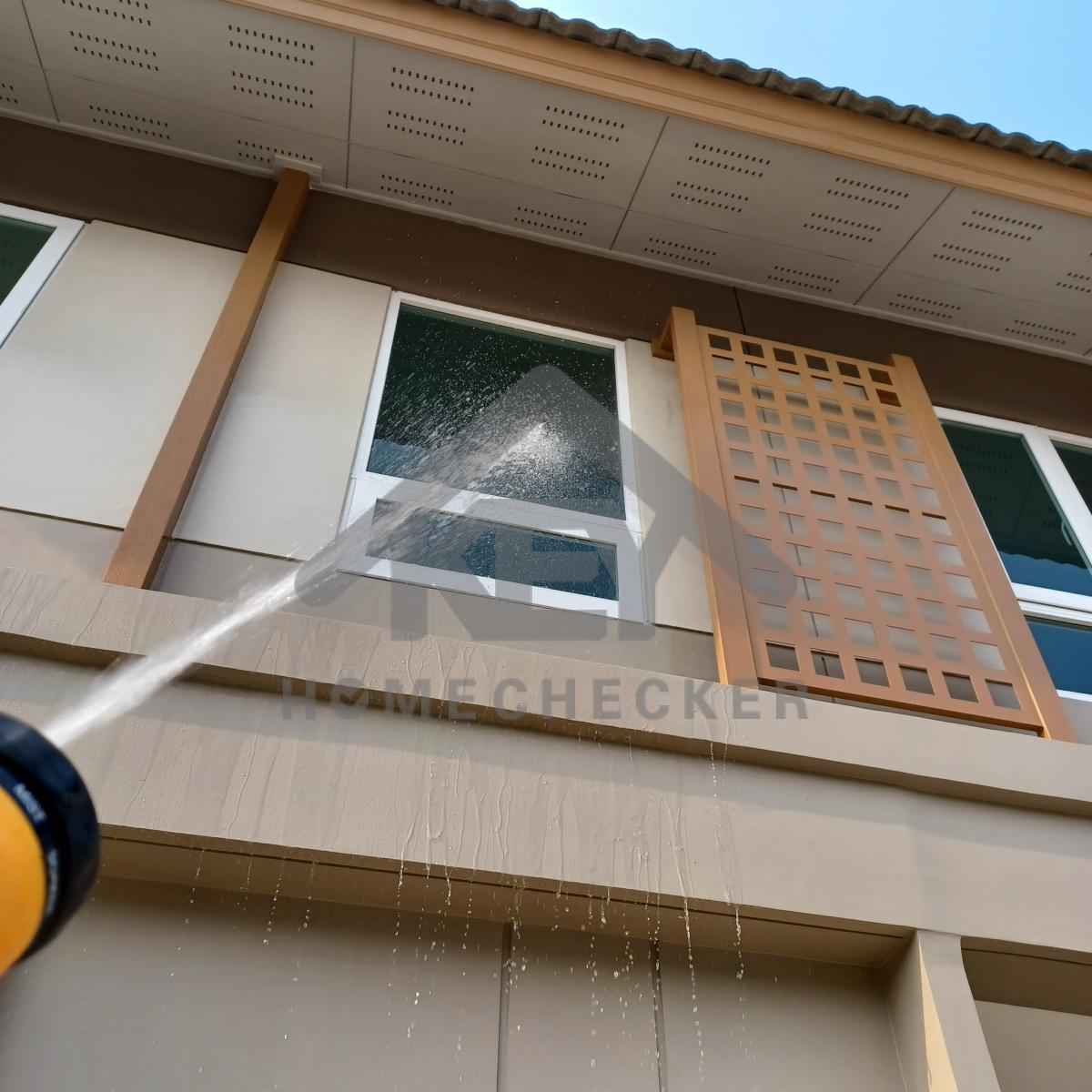

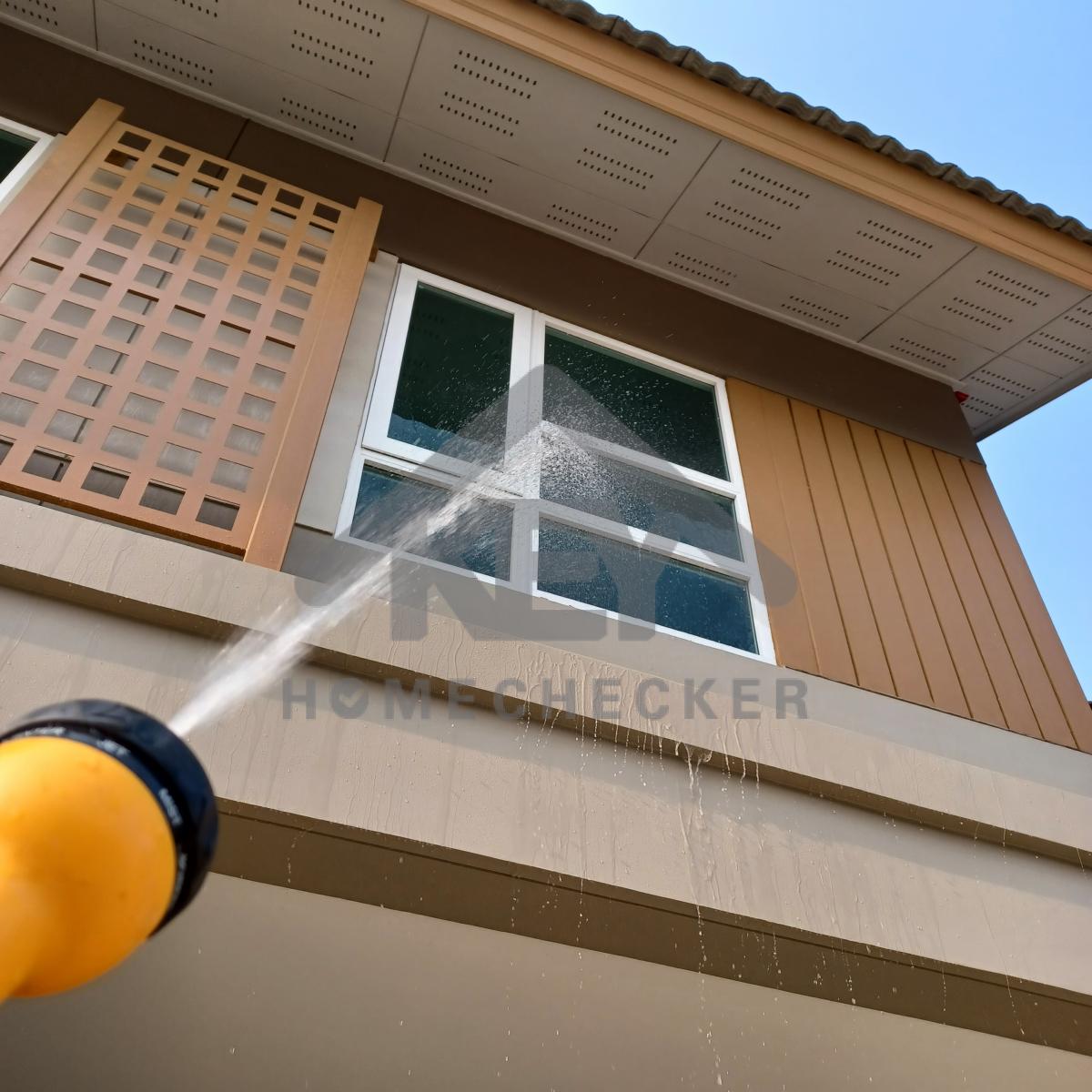

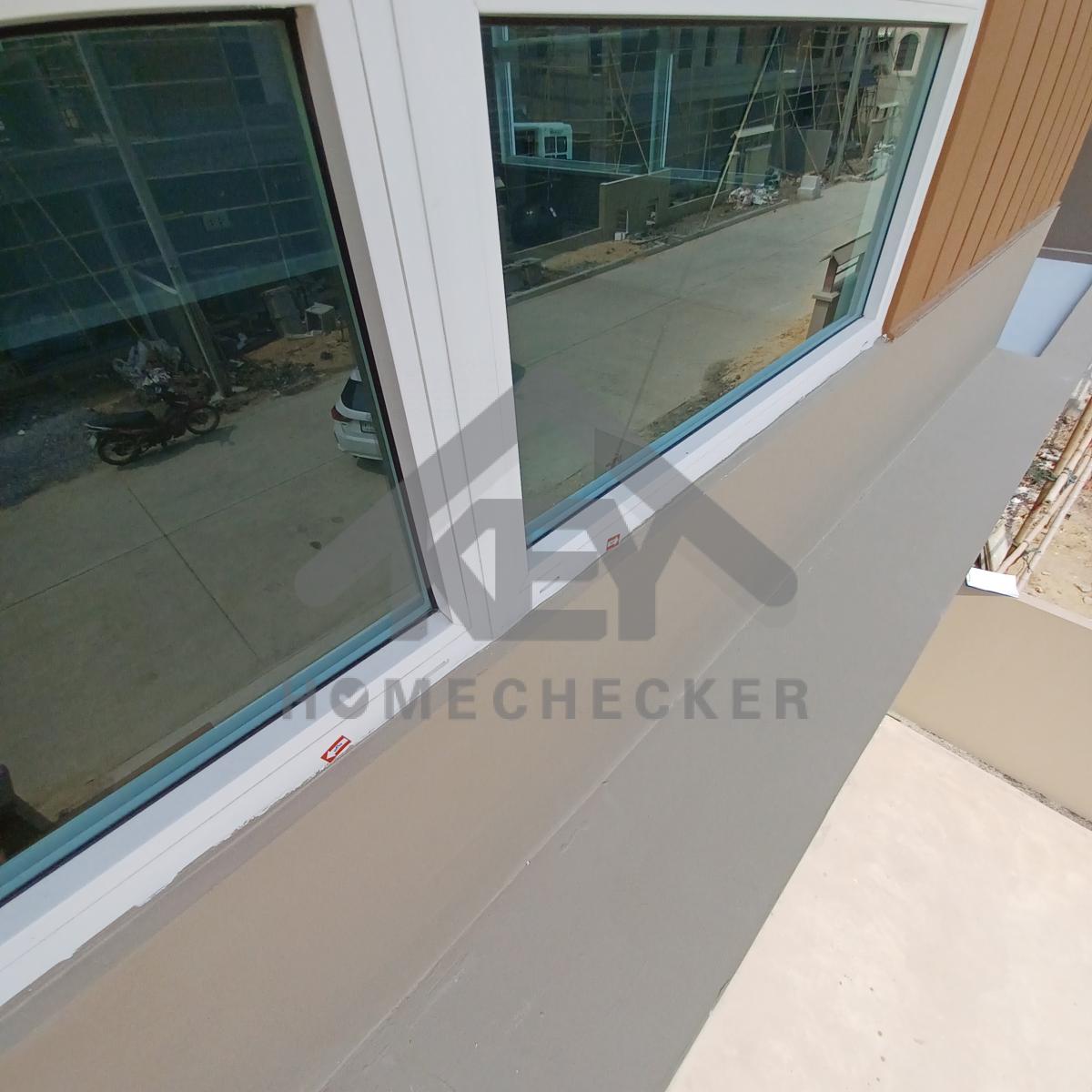

4. งานเทสน้ำ ประตูหน้าต่าง

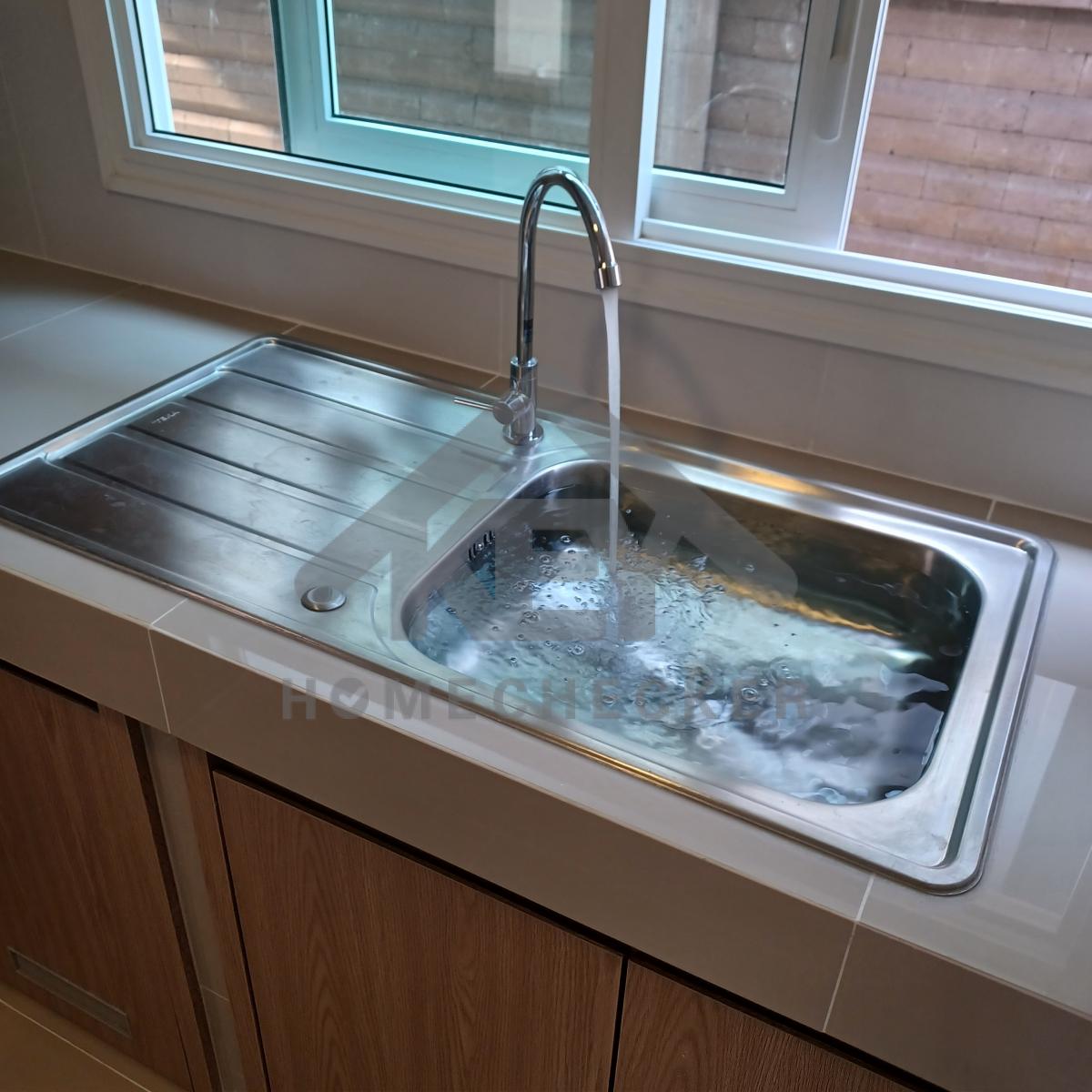

งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

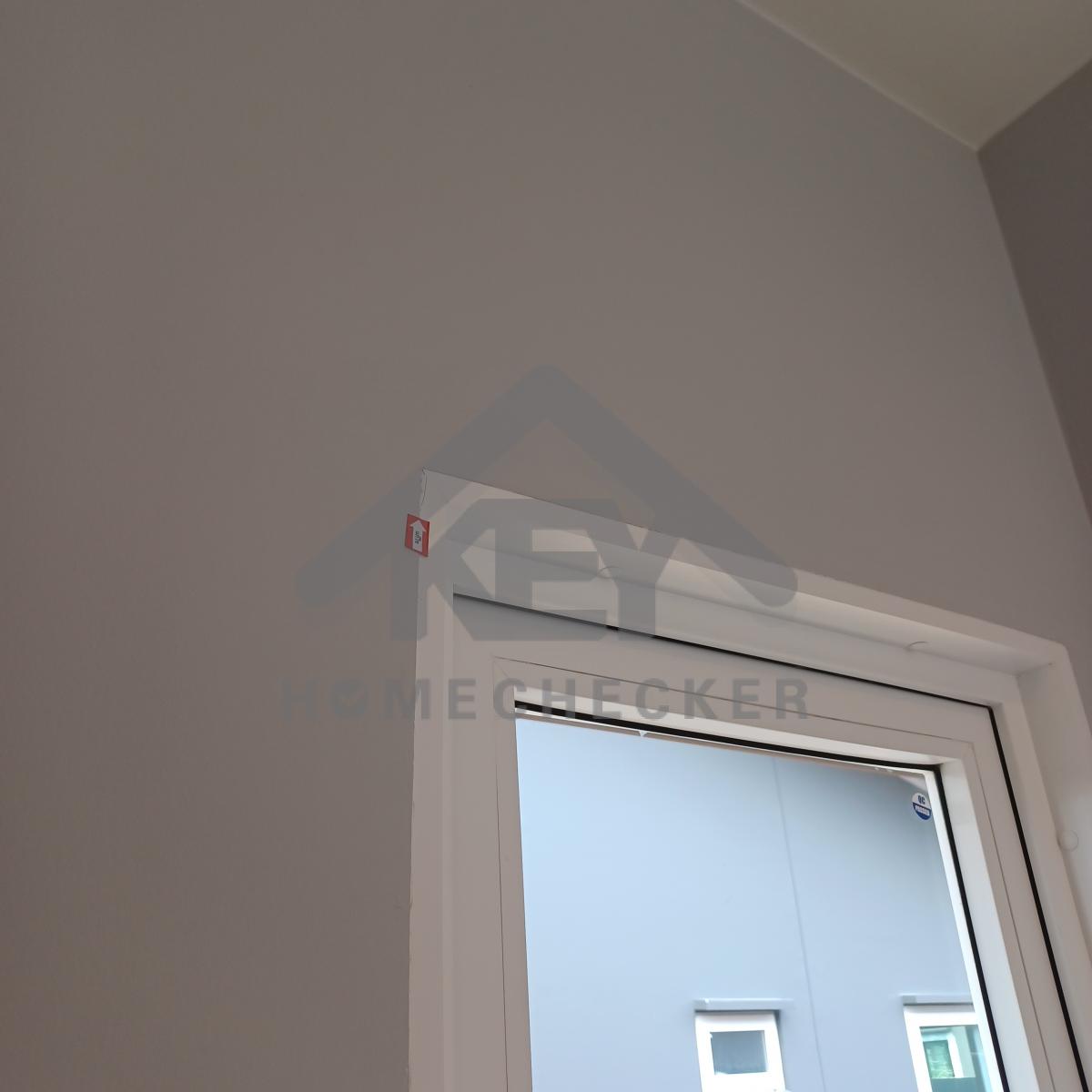

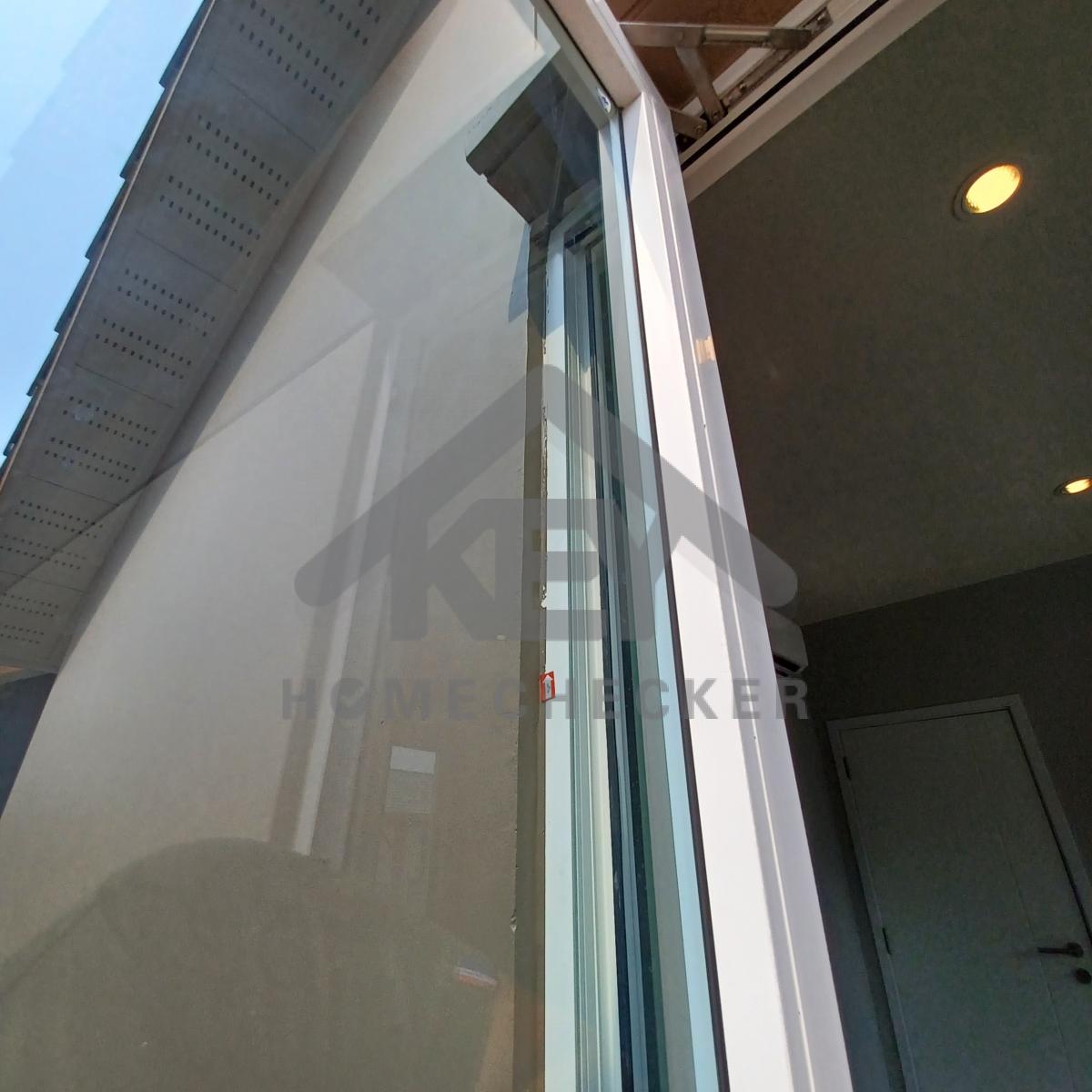

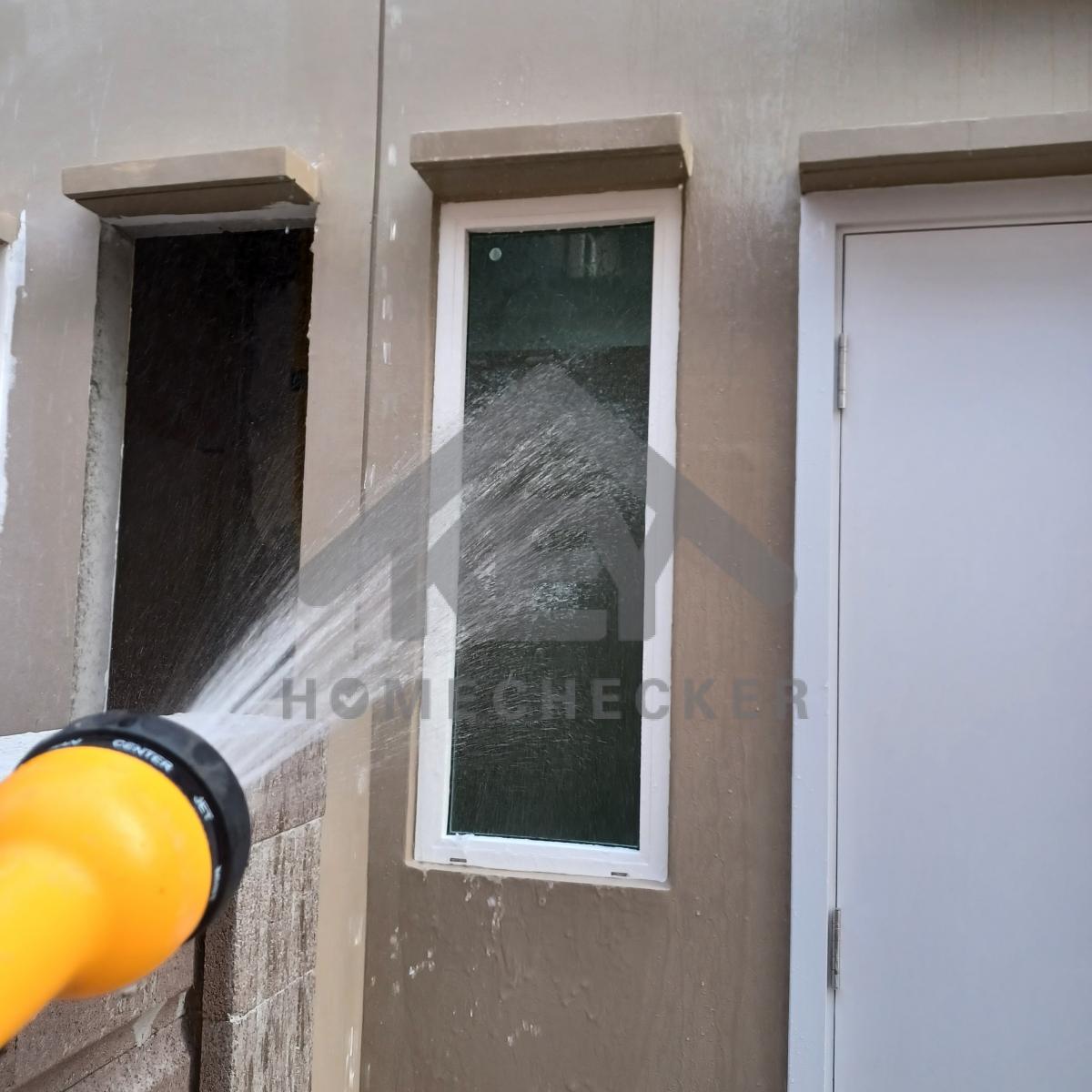

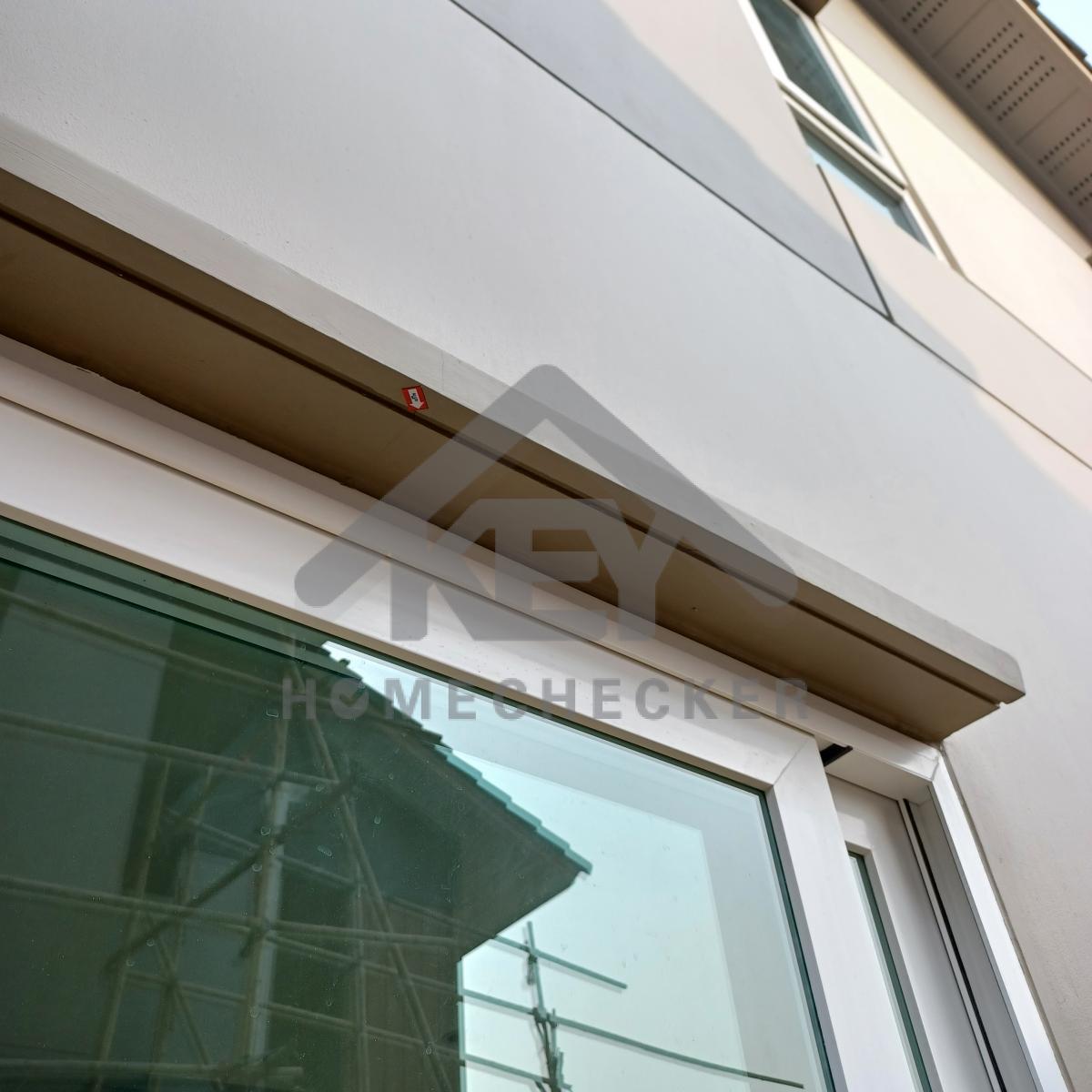

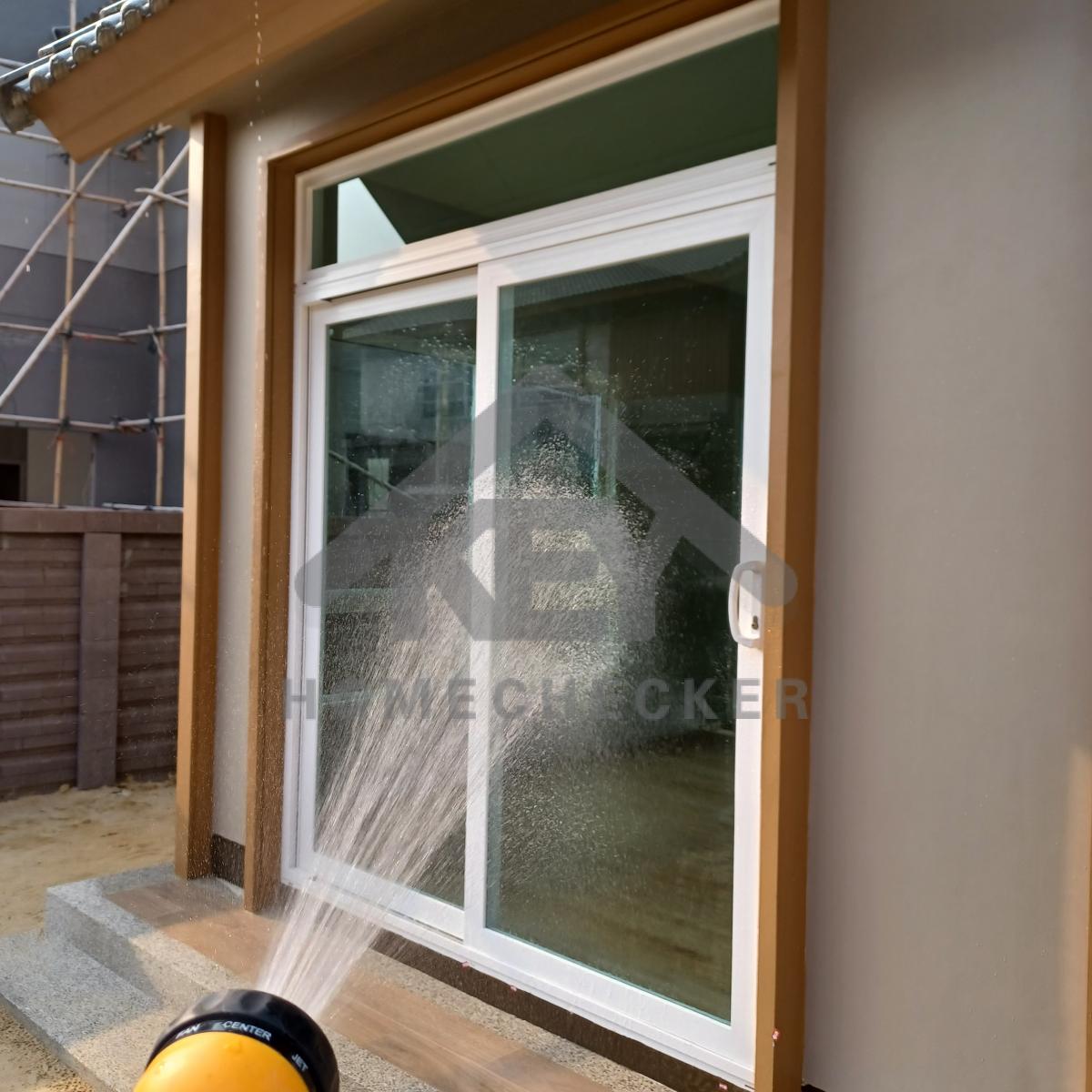

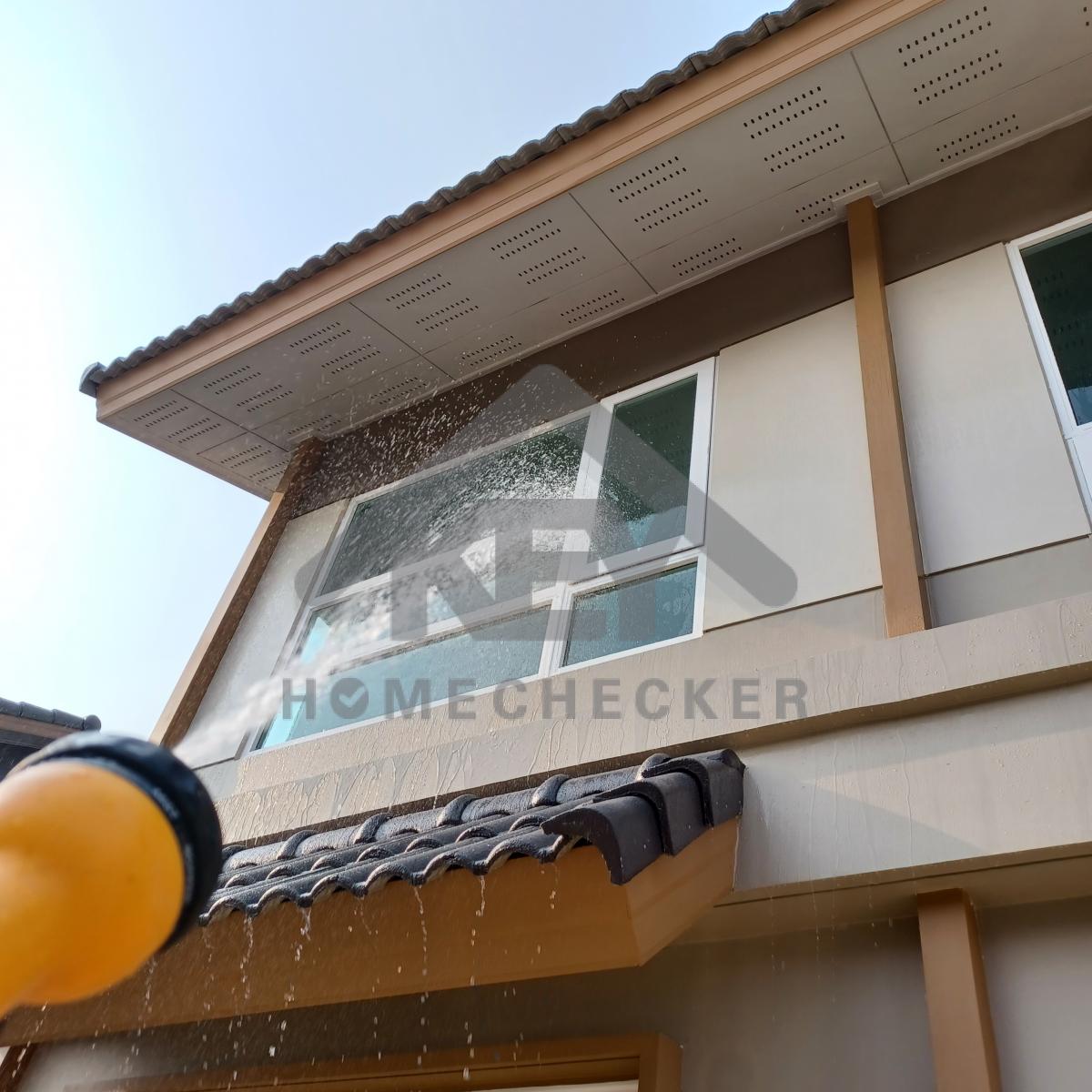

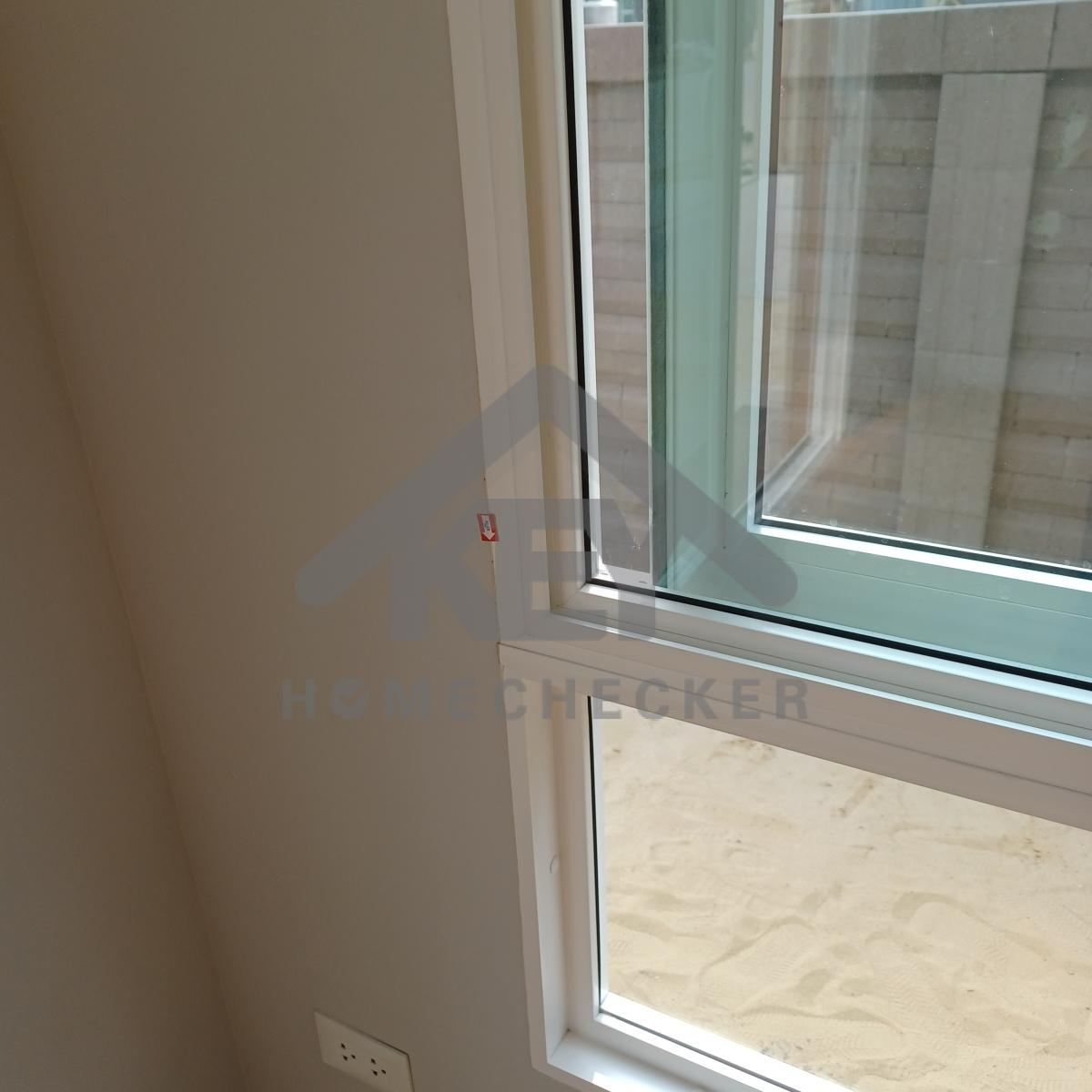

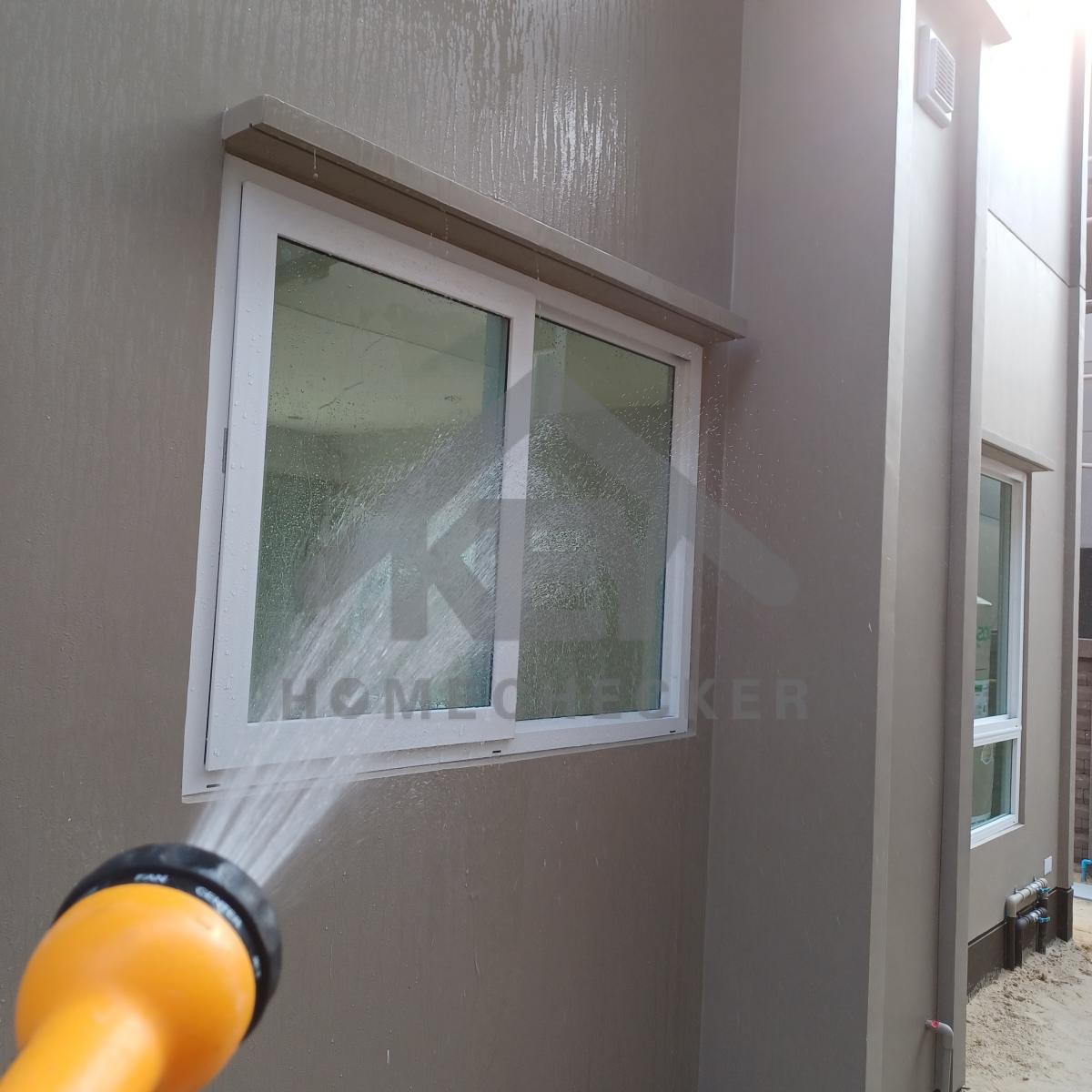

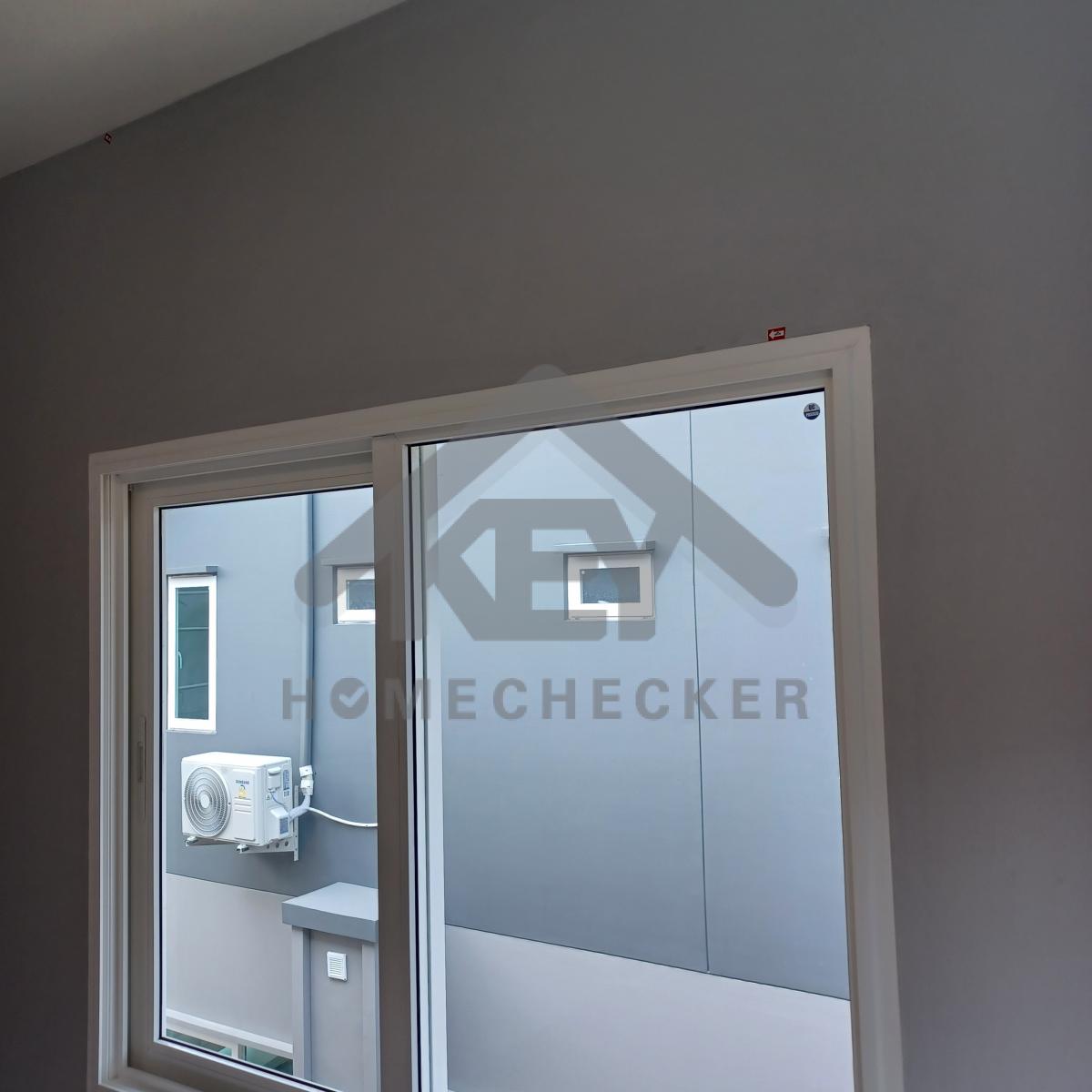

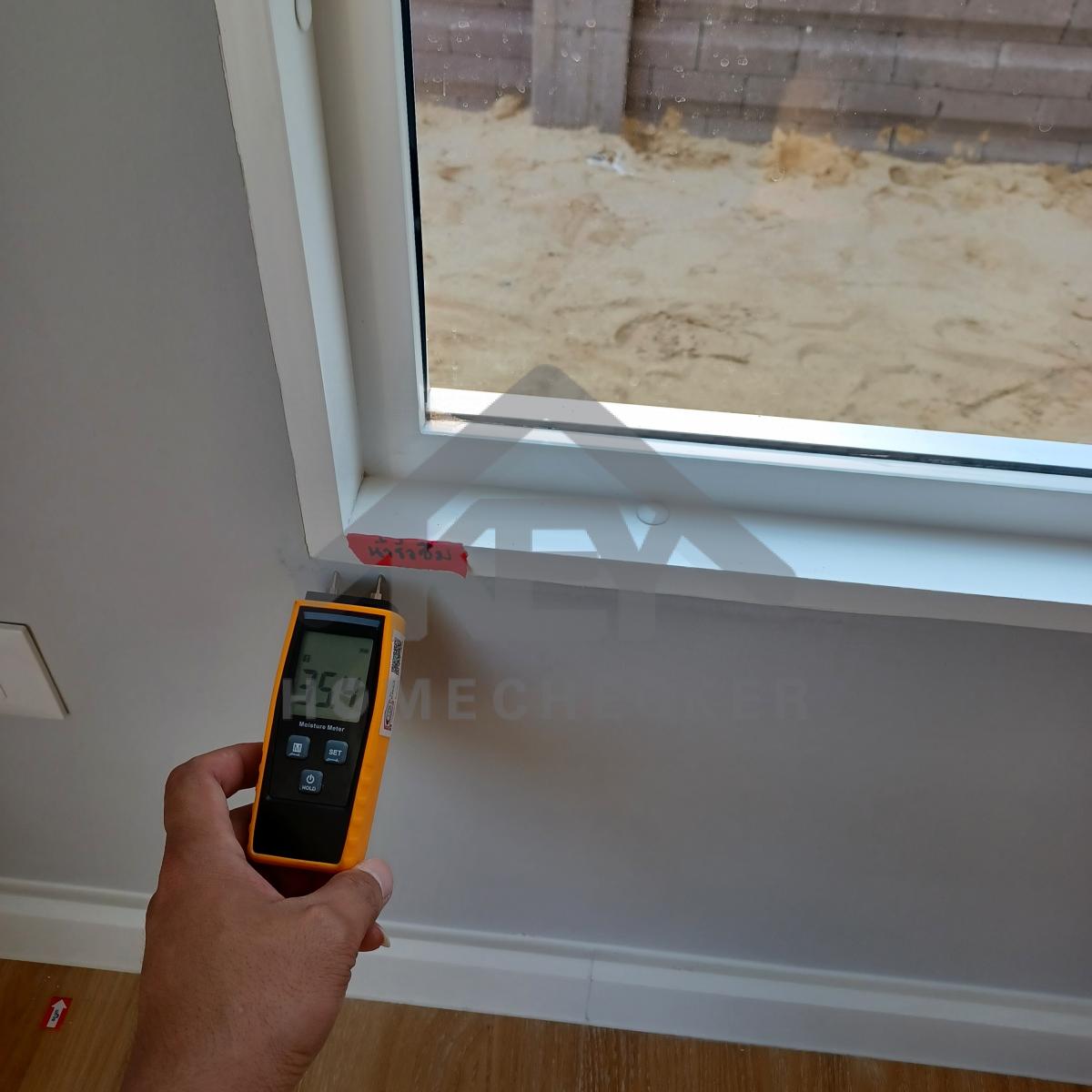

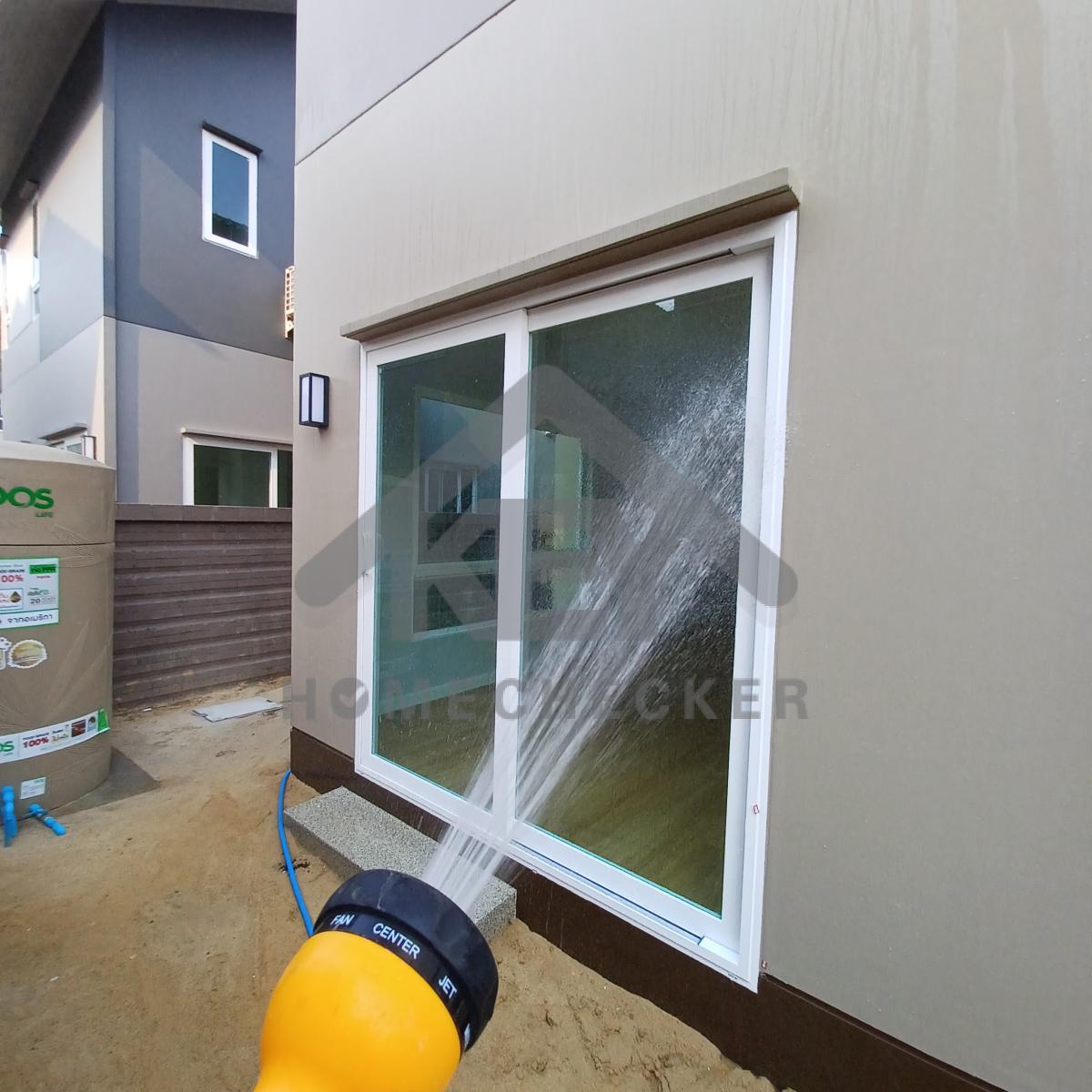

แก้ไข มีน้ำรั่วซึมขอบหน้าต่างห้องโถงชั้น 1
แก้ไข มีน้ำรั่วซึมตามรอยร้าวมุมหน้าต่าง ด้านหลังห้องโถงชั้น 1

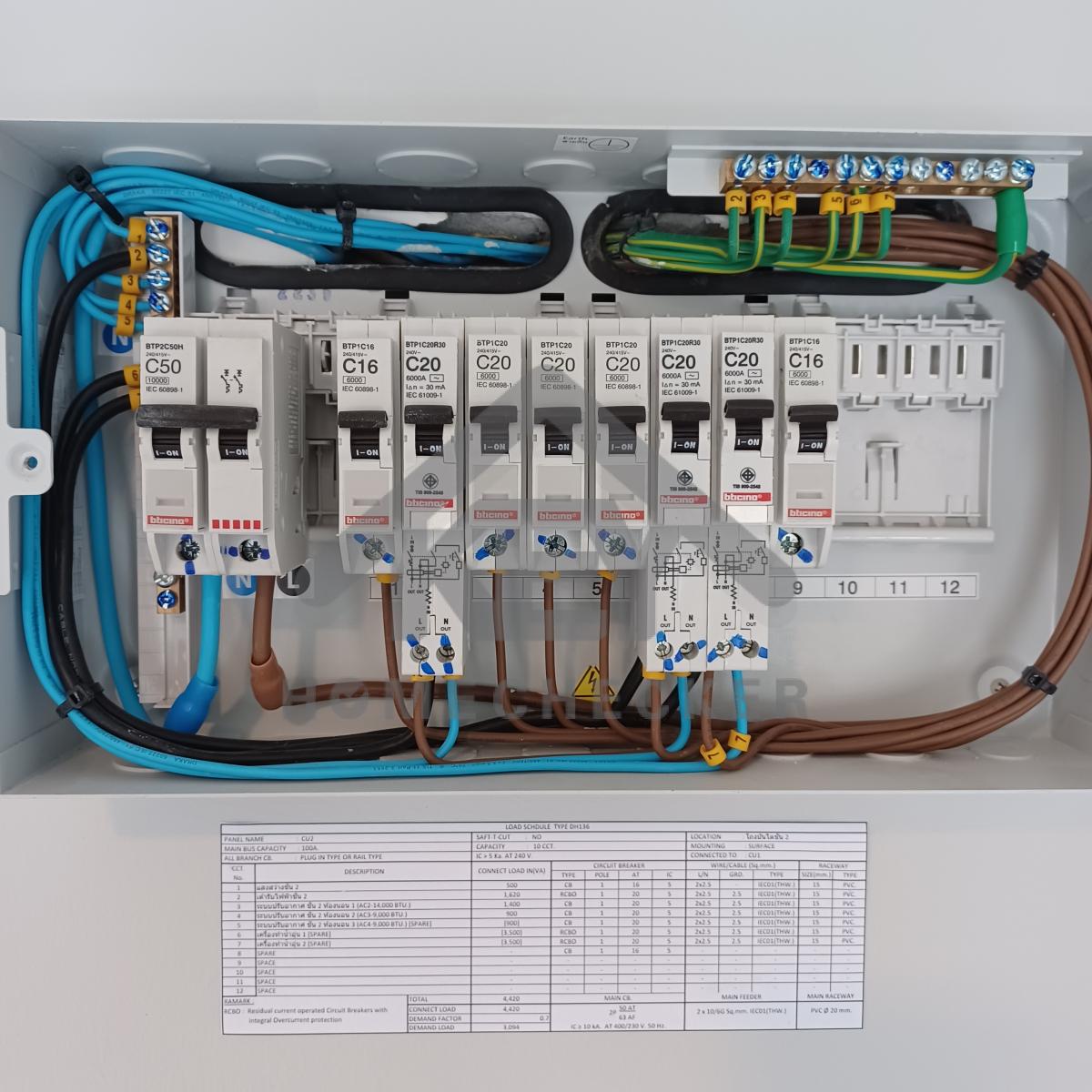

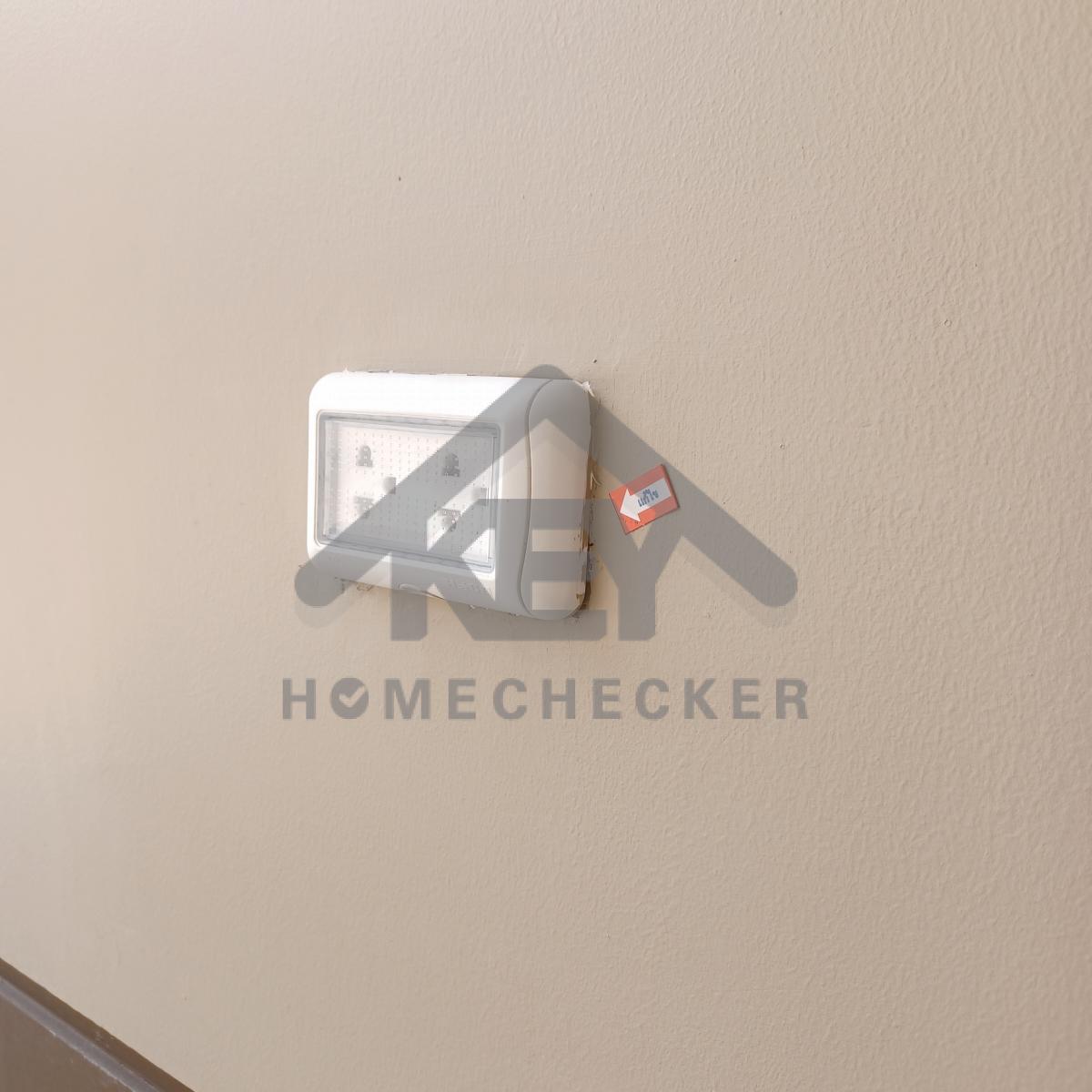

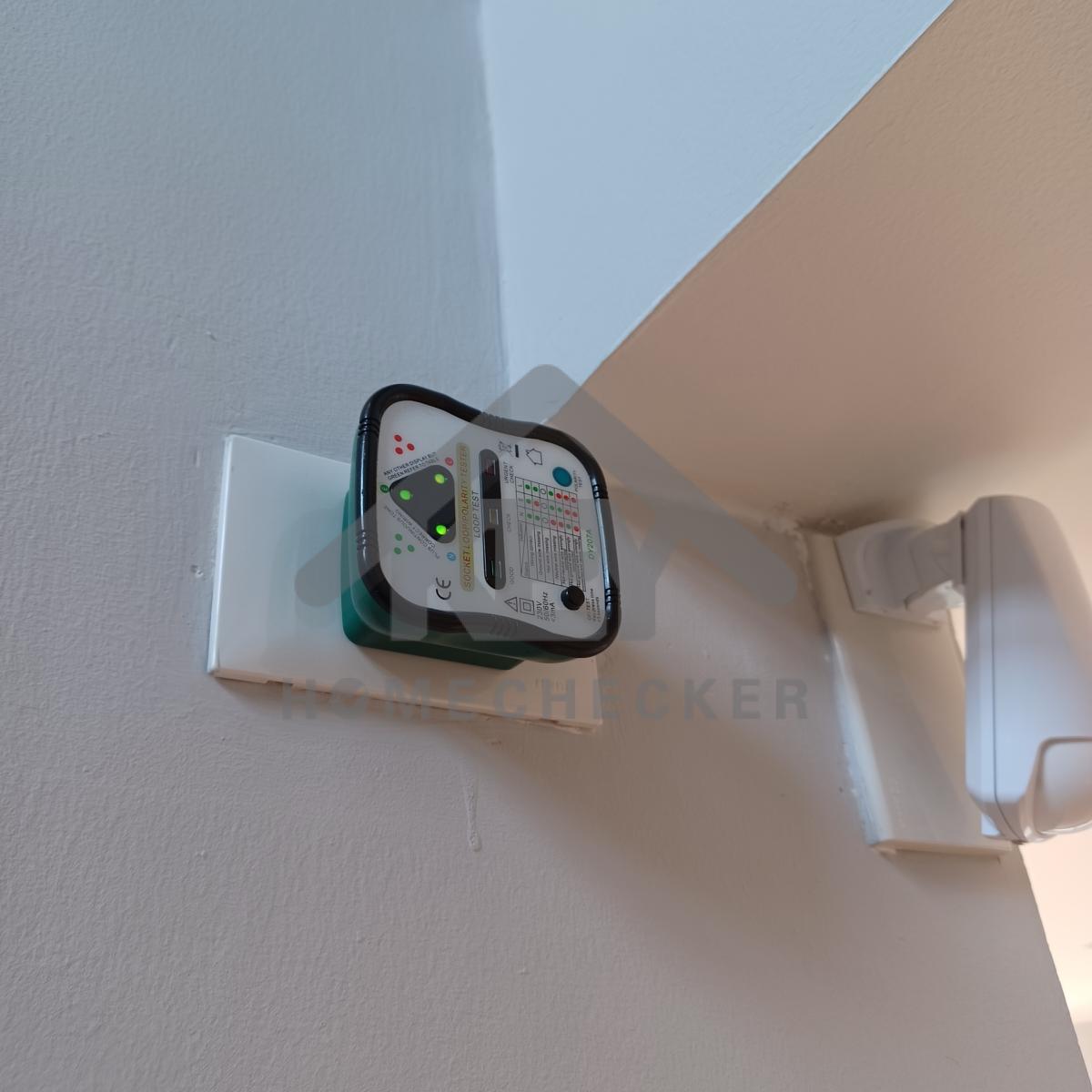

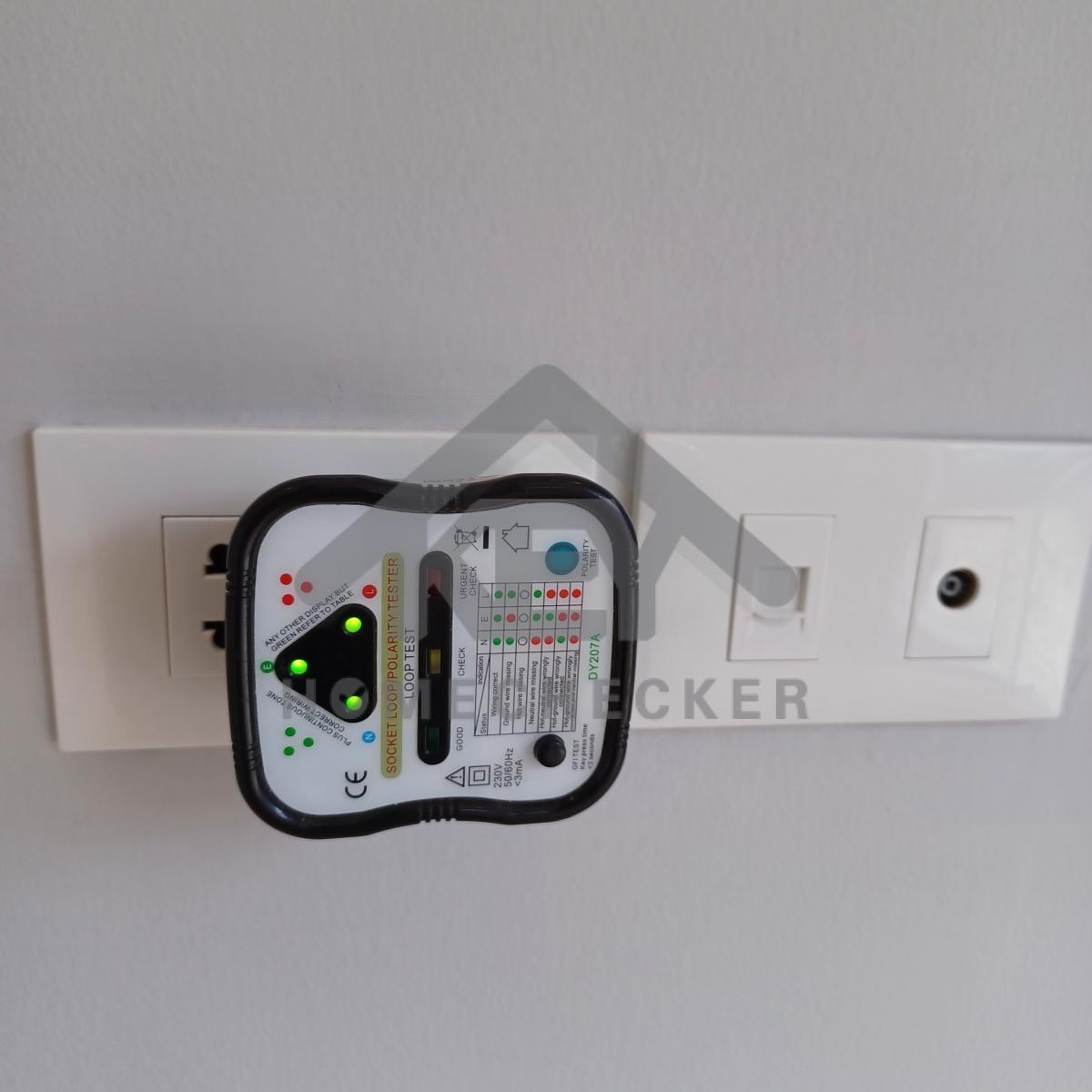

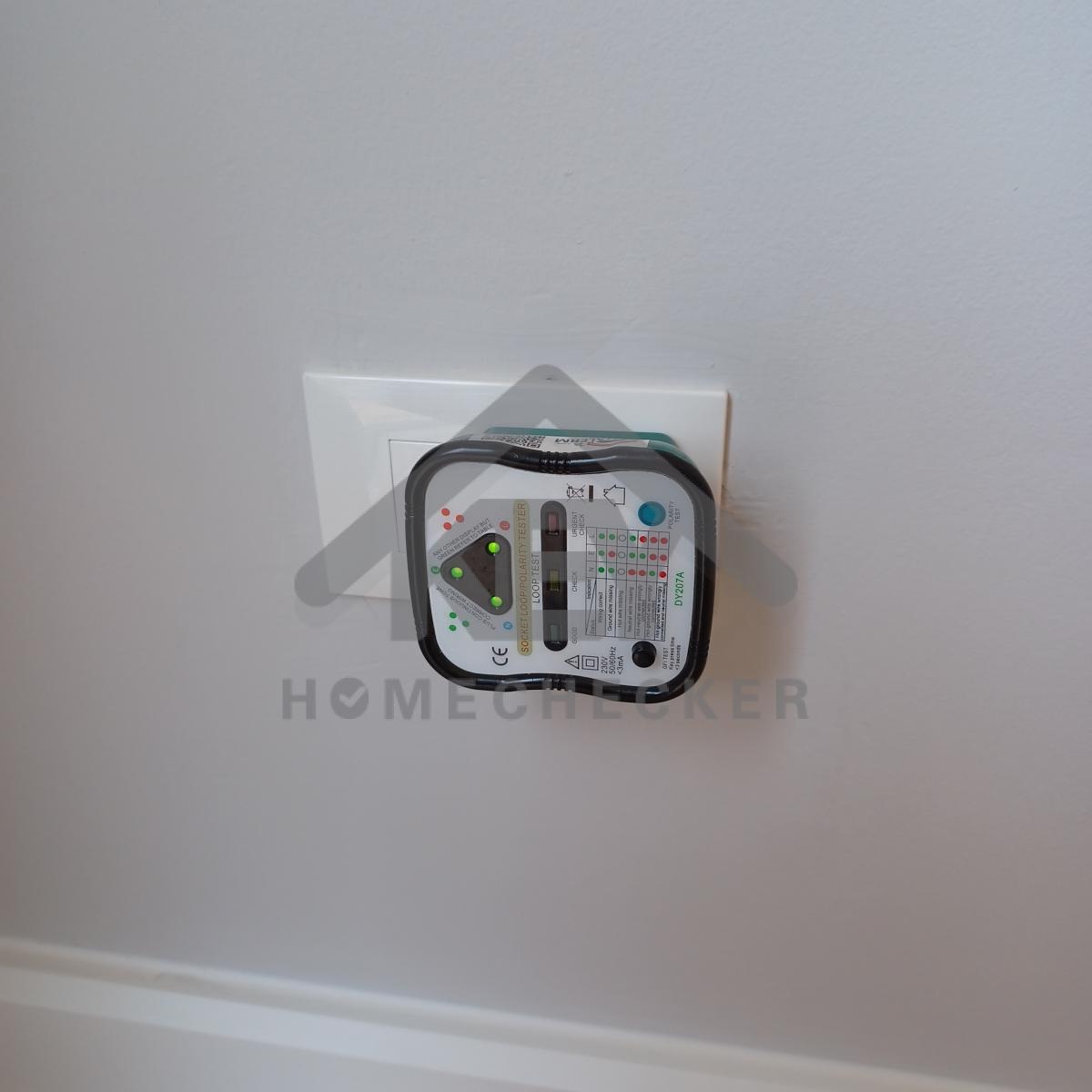

5. งานไฟฟ้าและระบบความปลอดภัย
งานเรียบร้อยดี
งานเรียบร้อยดี

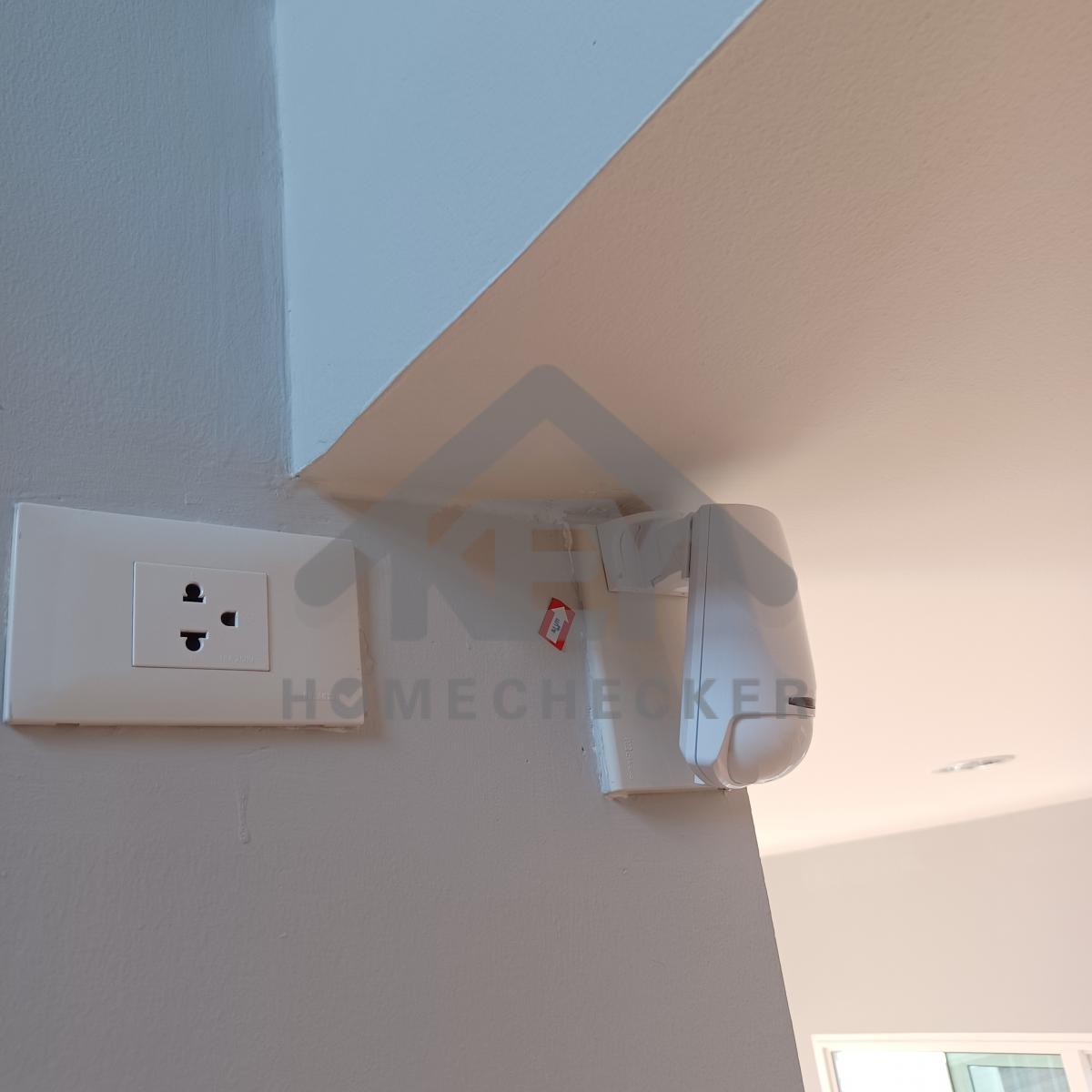

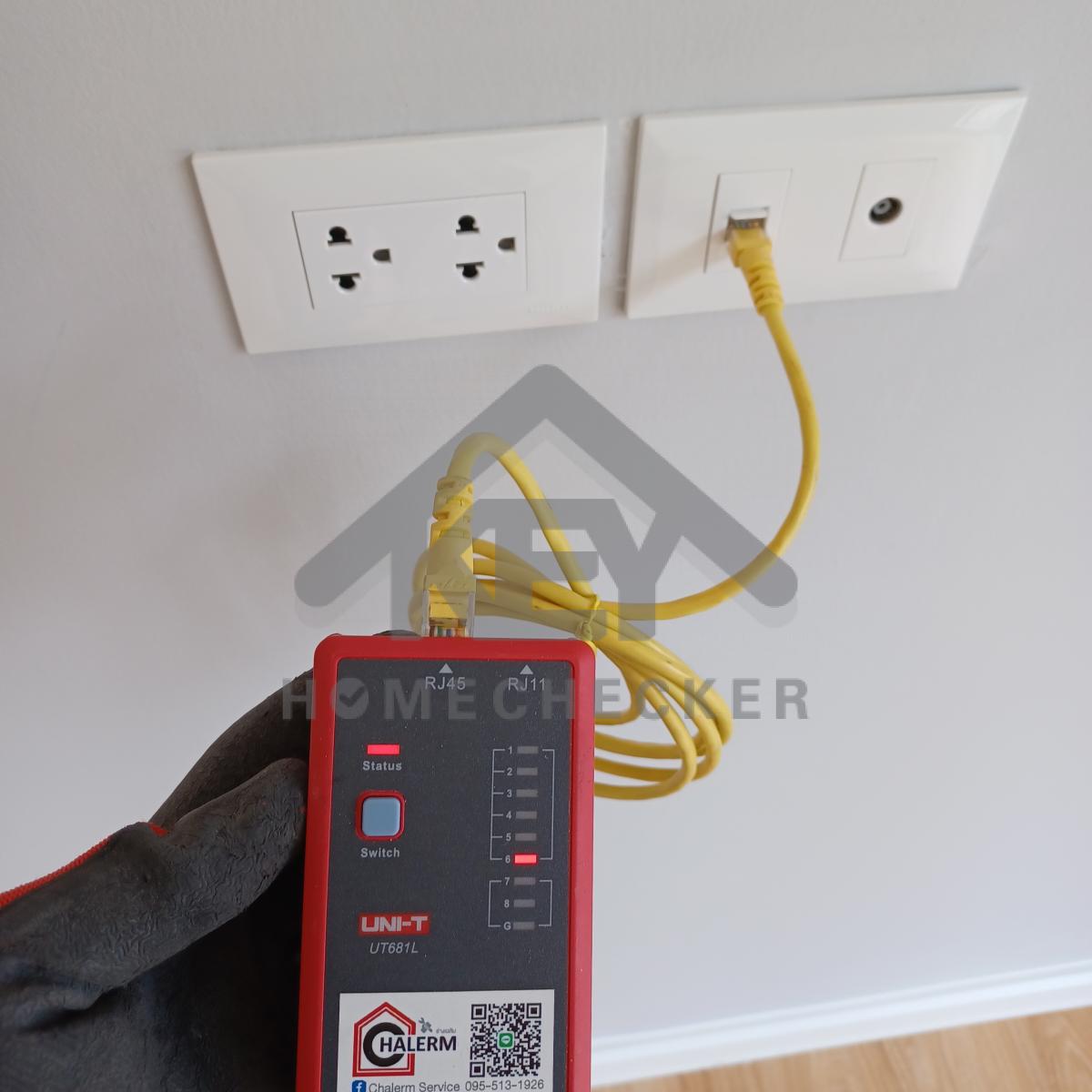

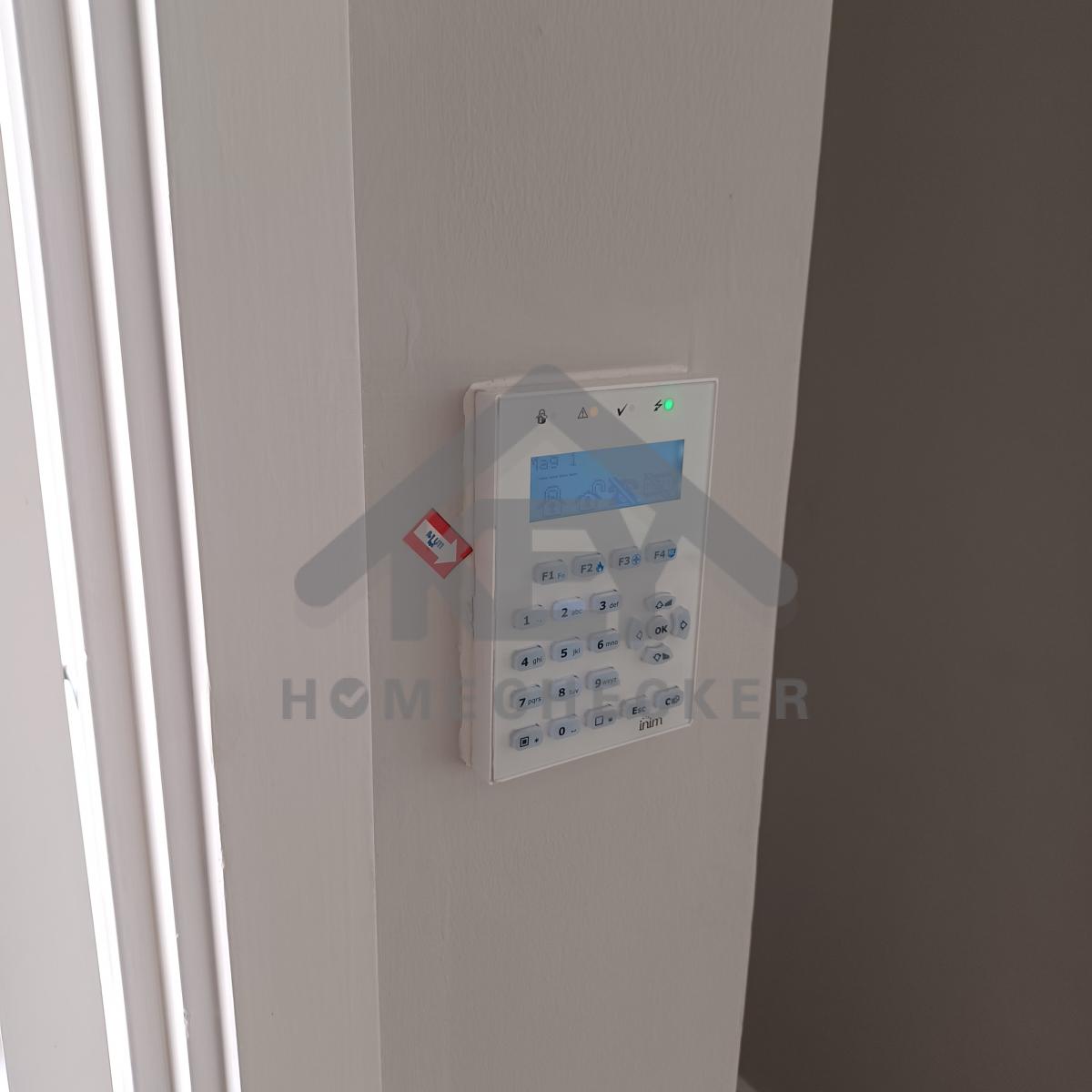

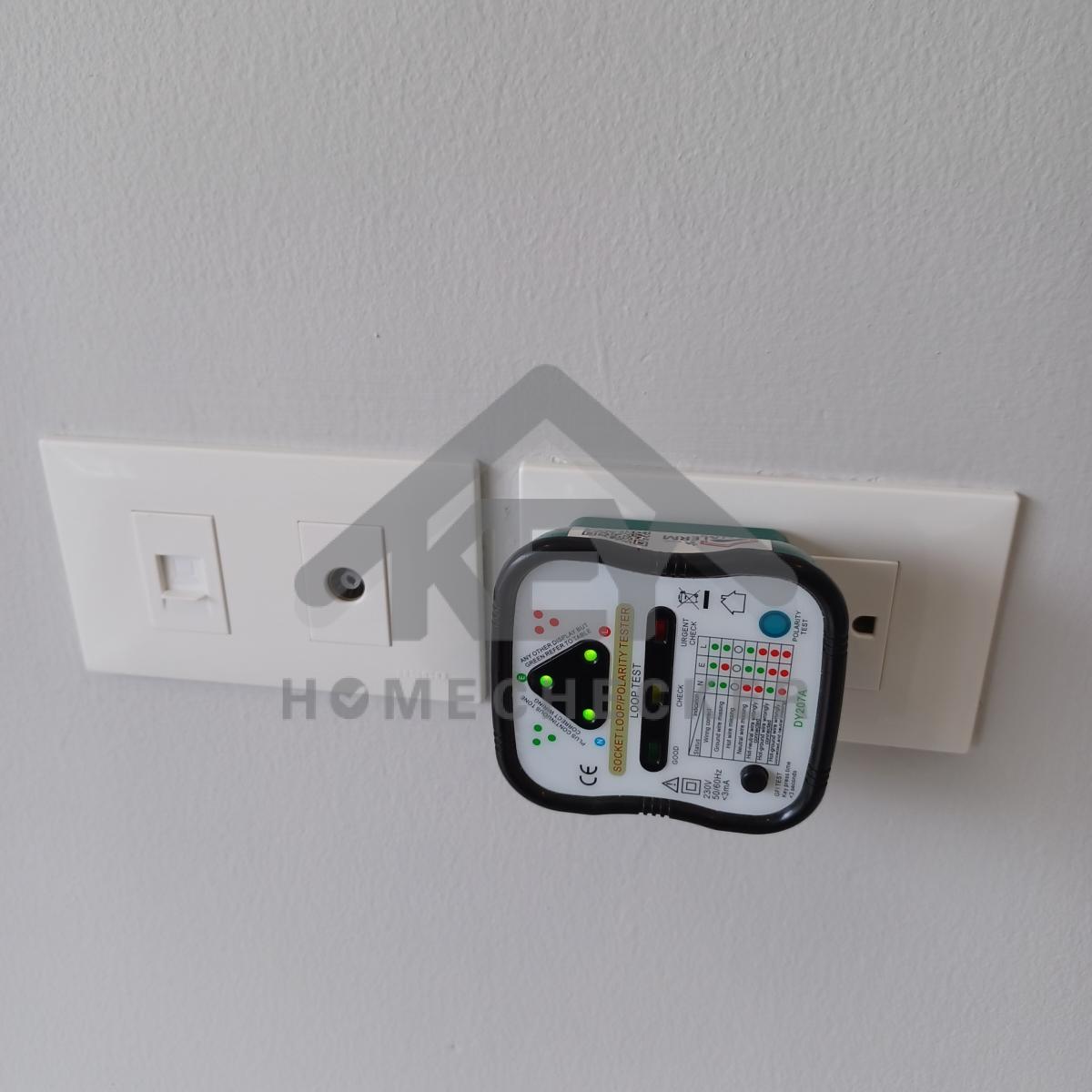

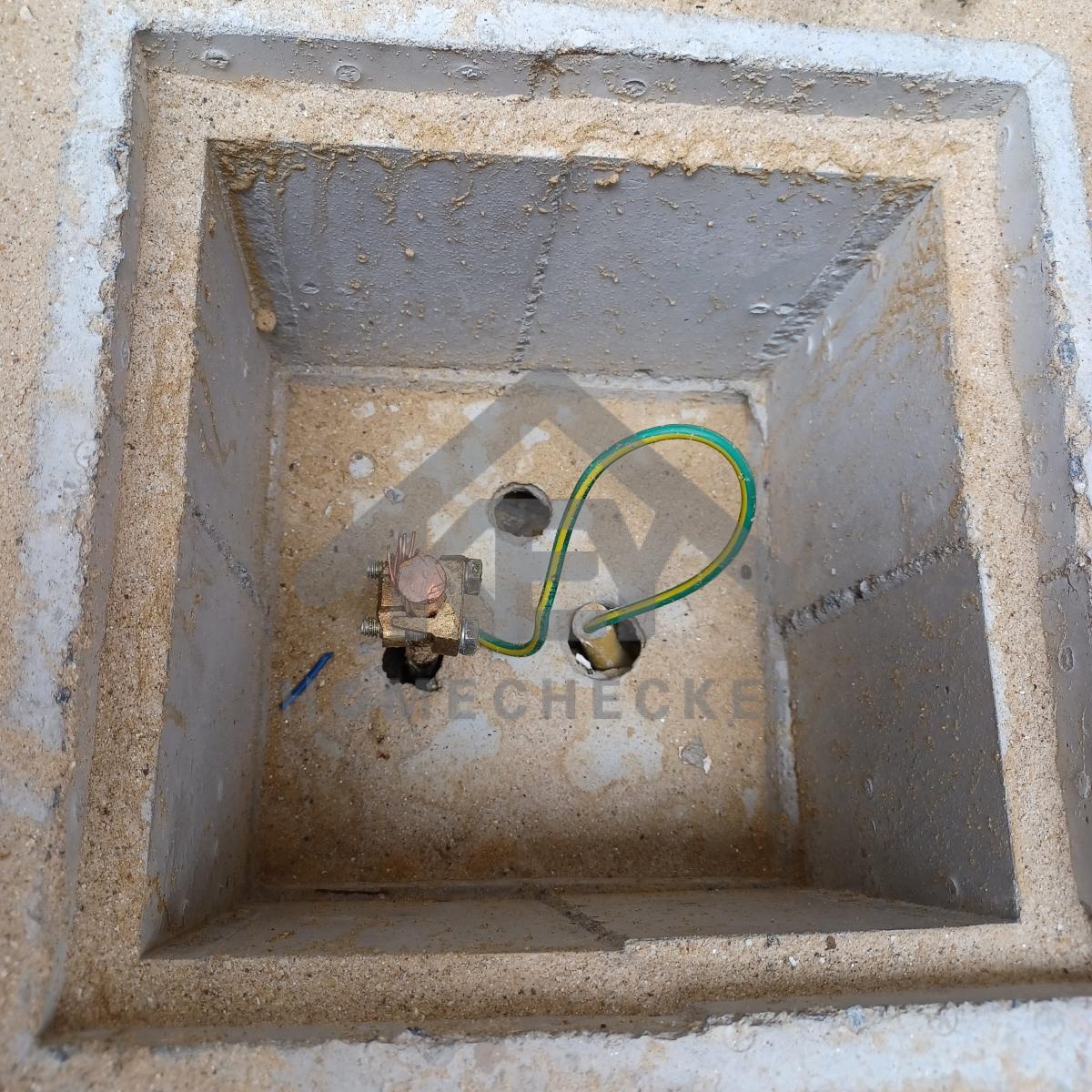

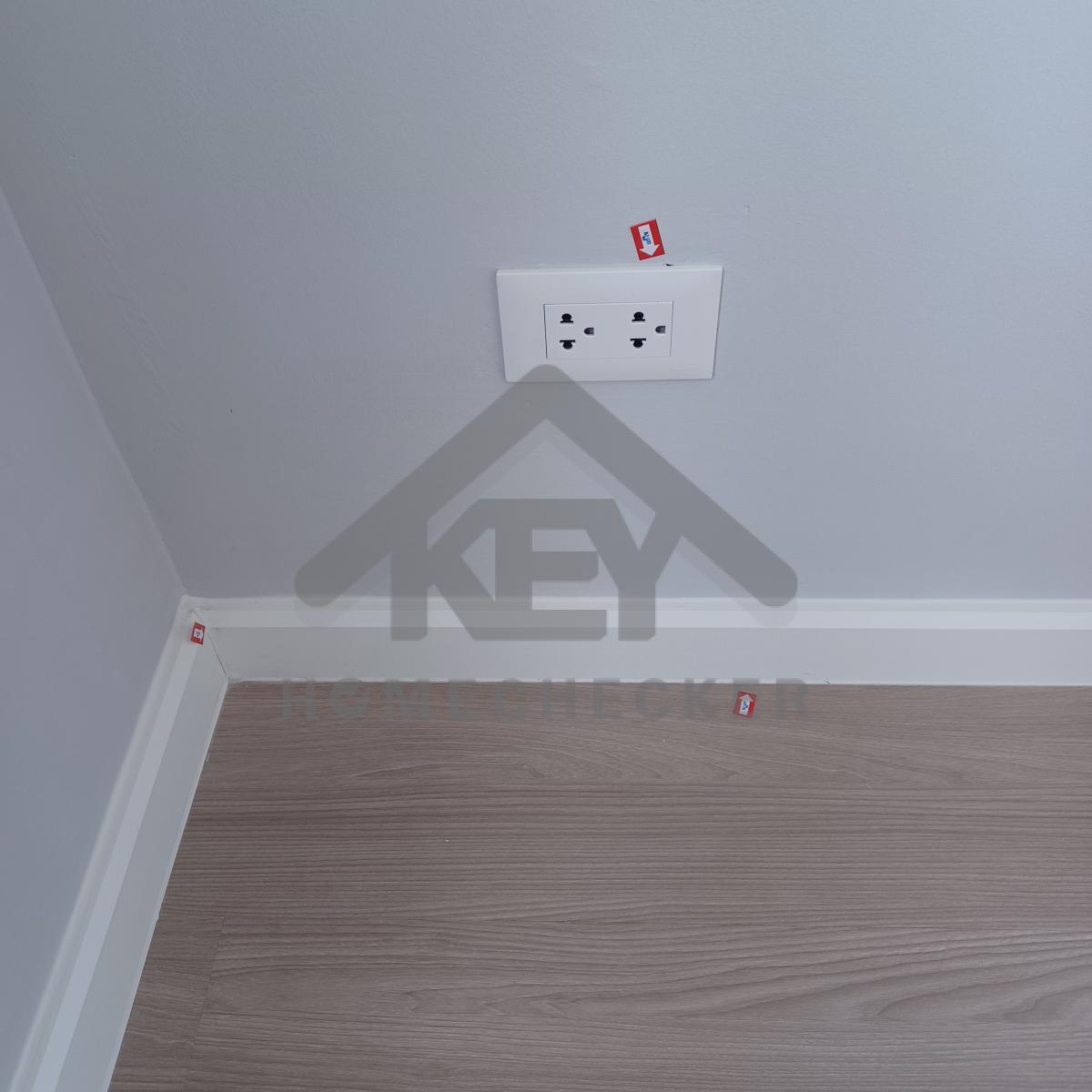

การเชื่อมต่อสายแลนชั้น 1 ชั้น 2 งานเรียบร้อยดี

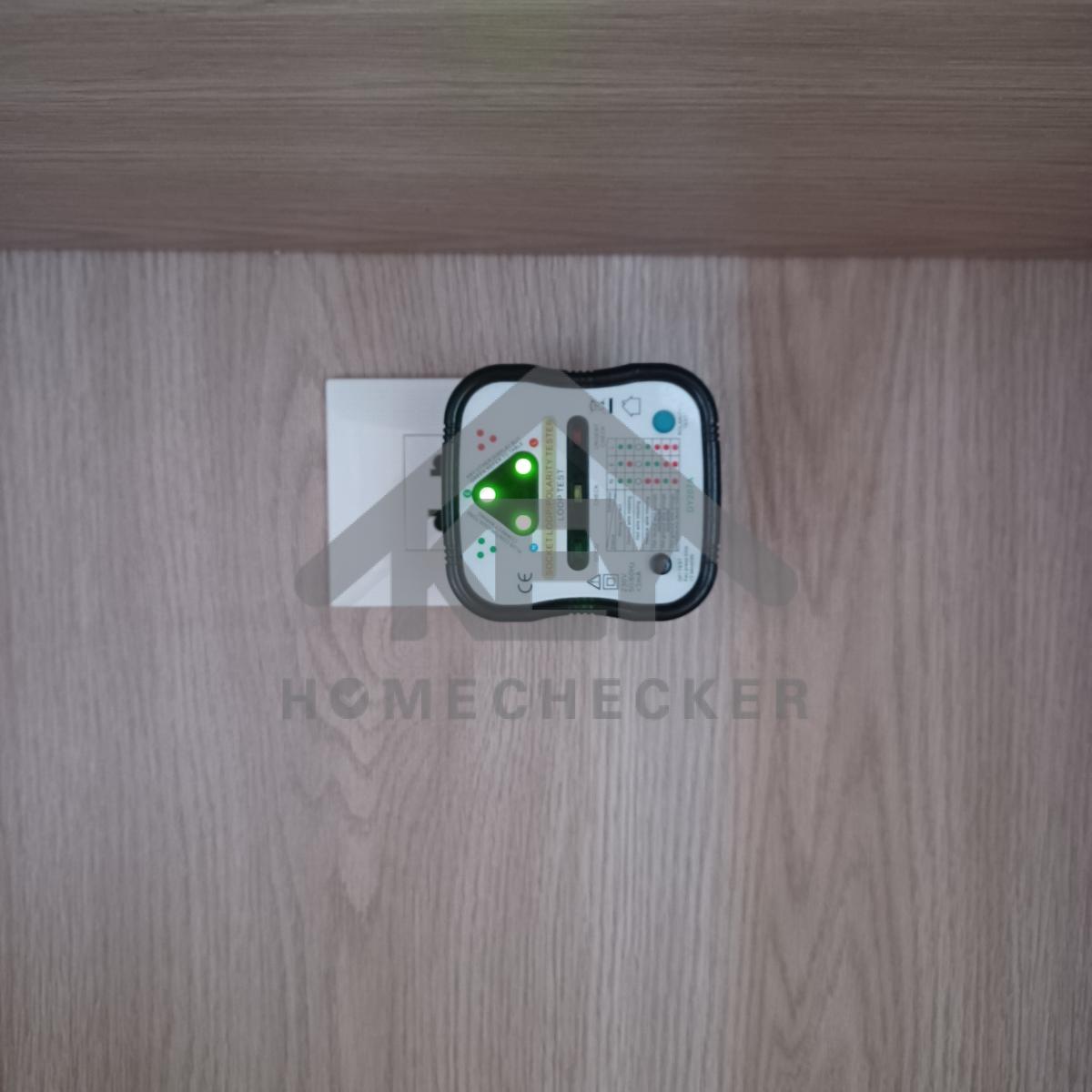

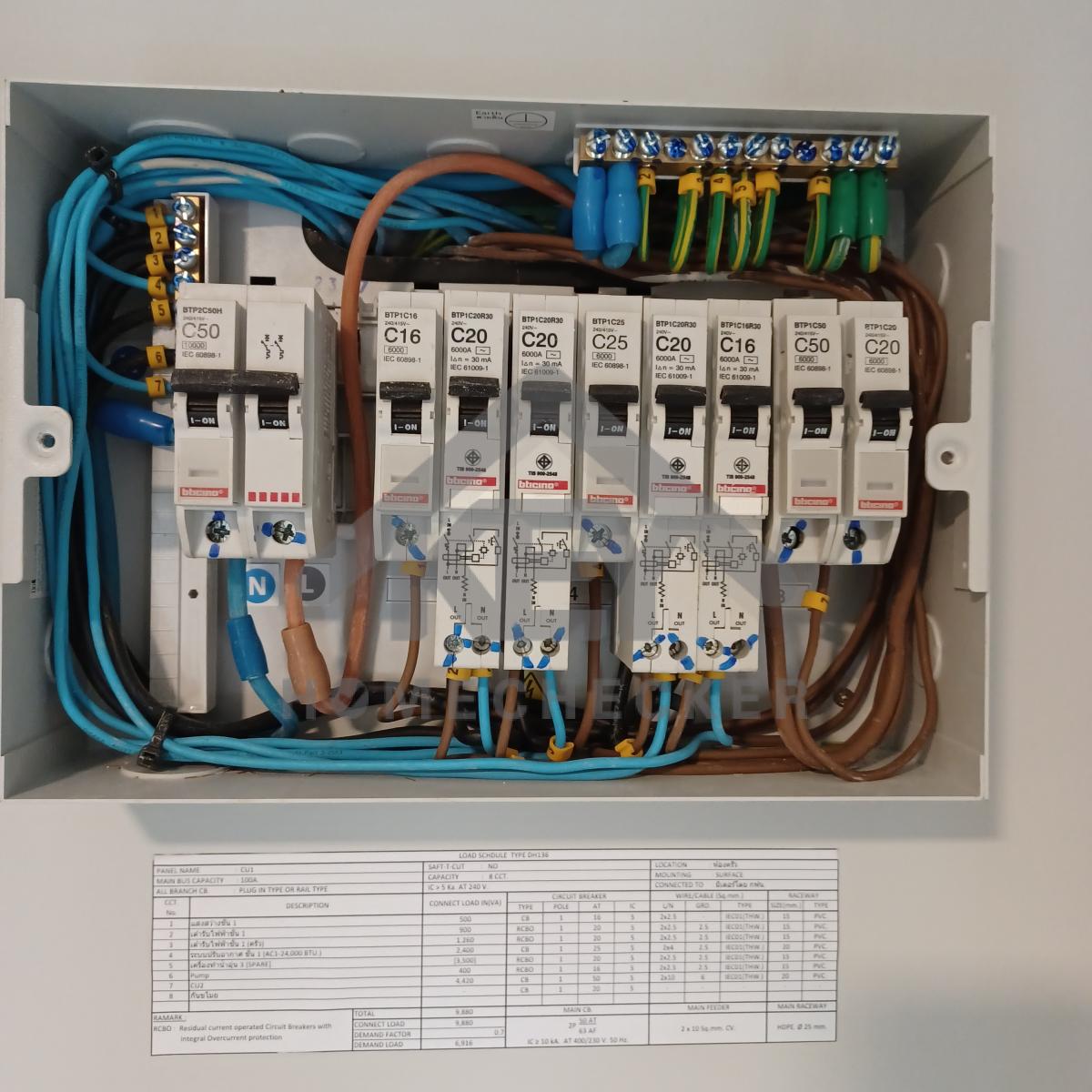

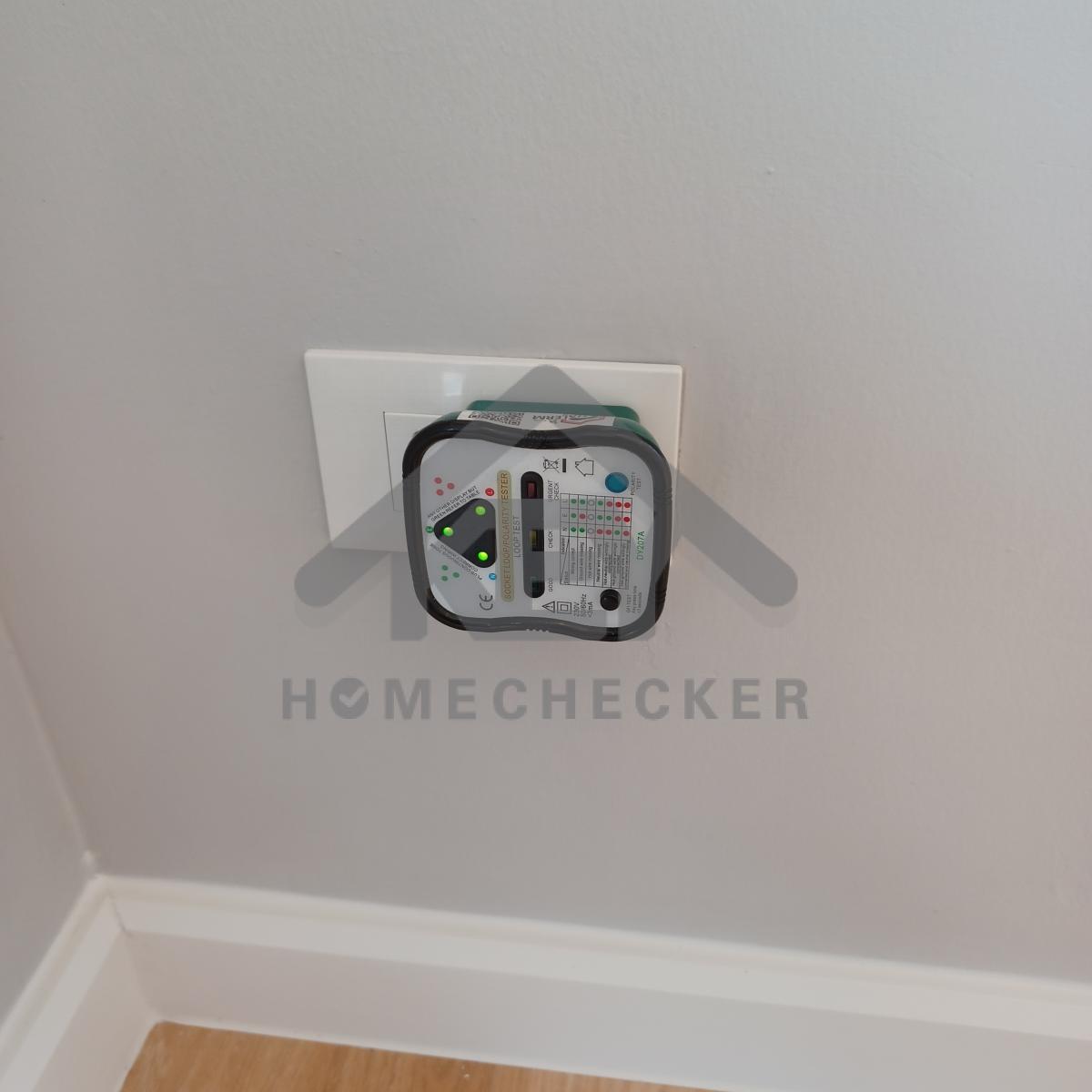

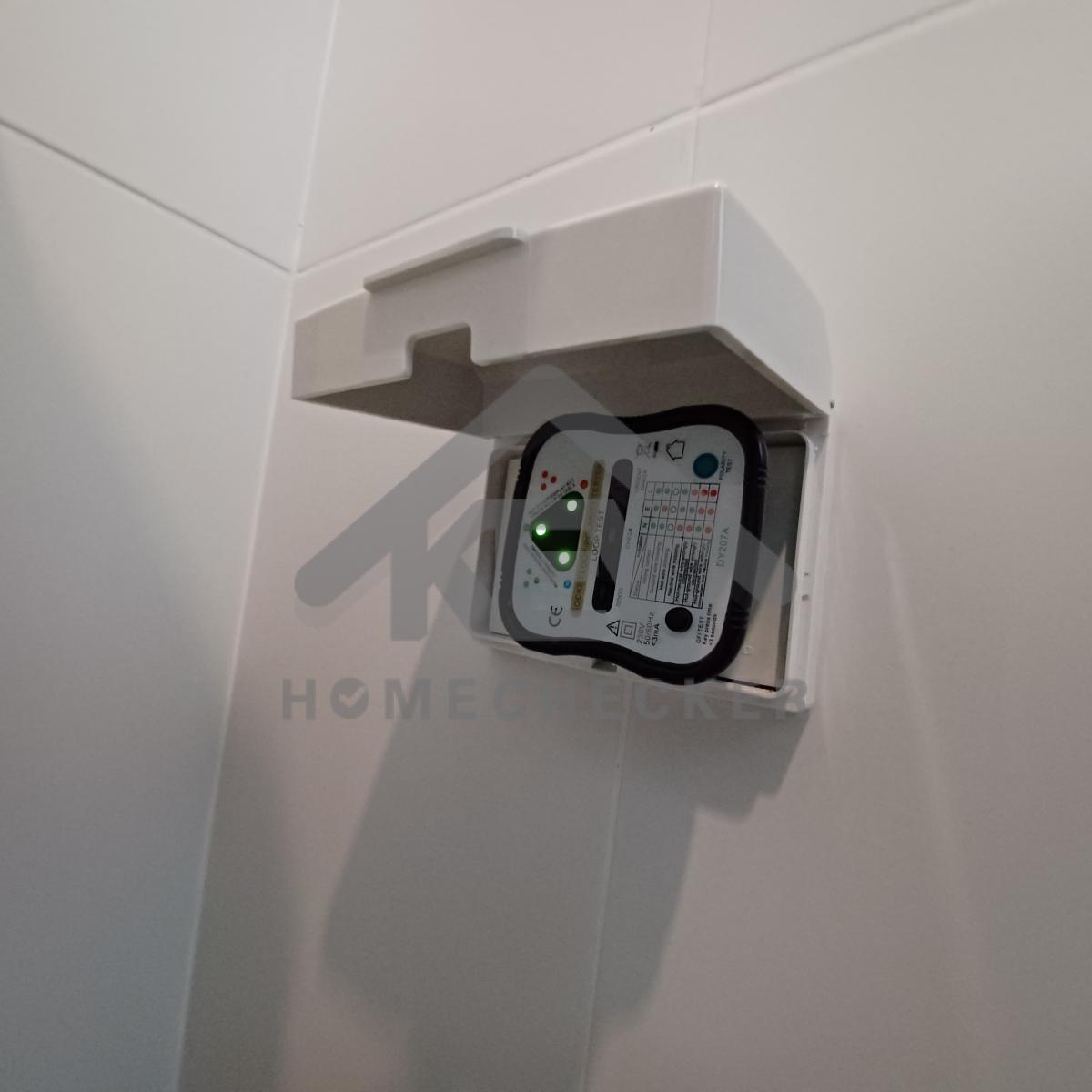

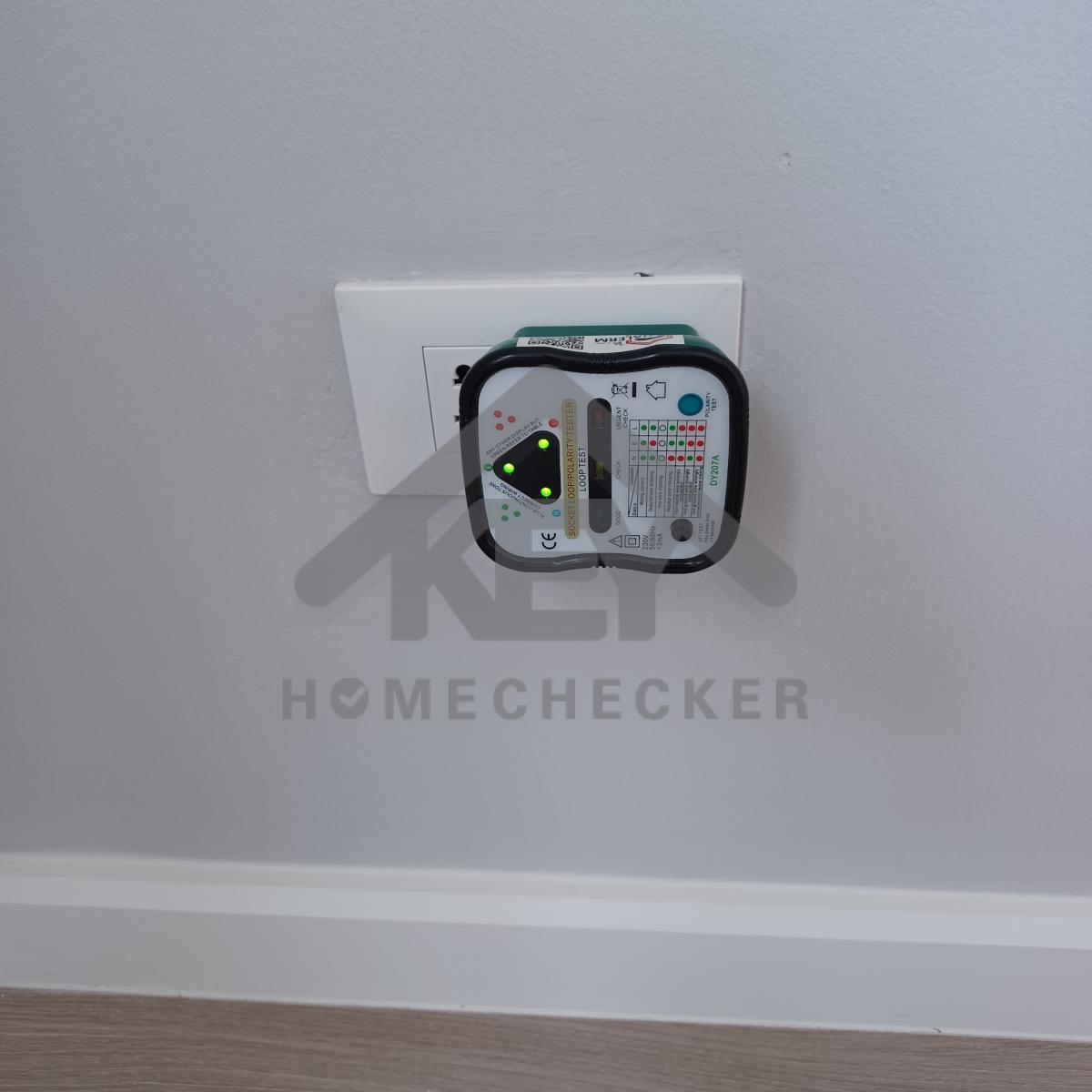

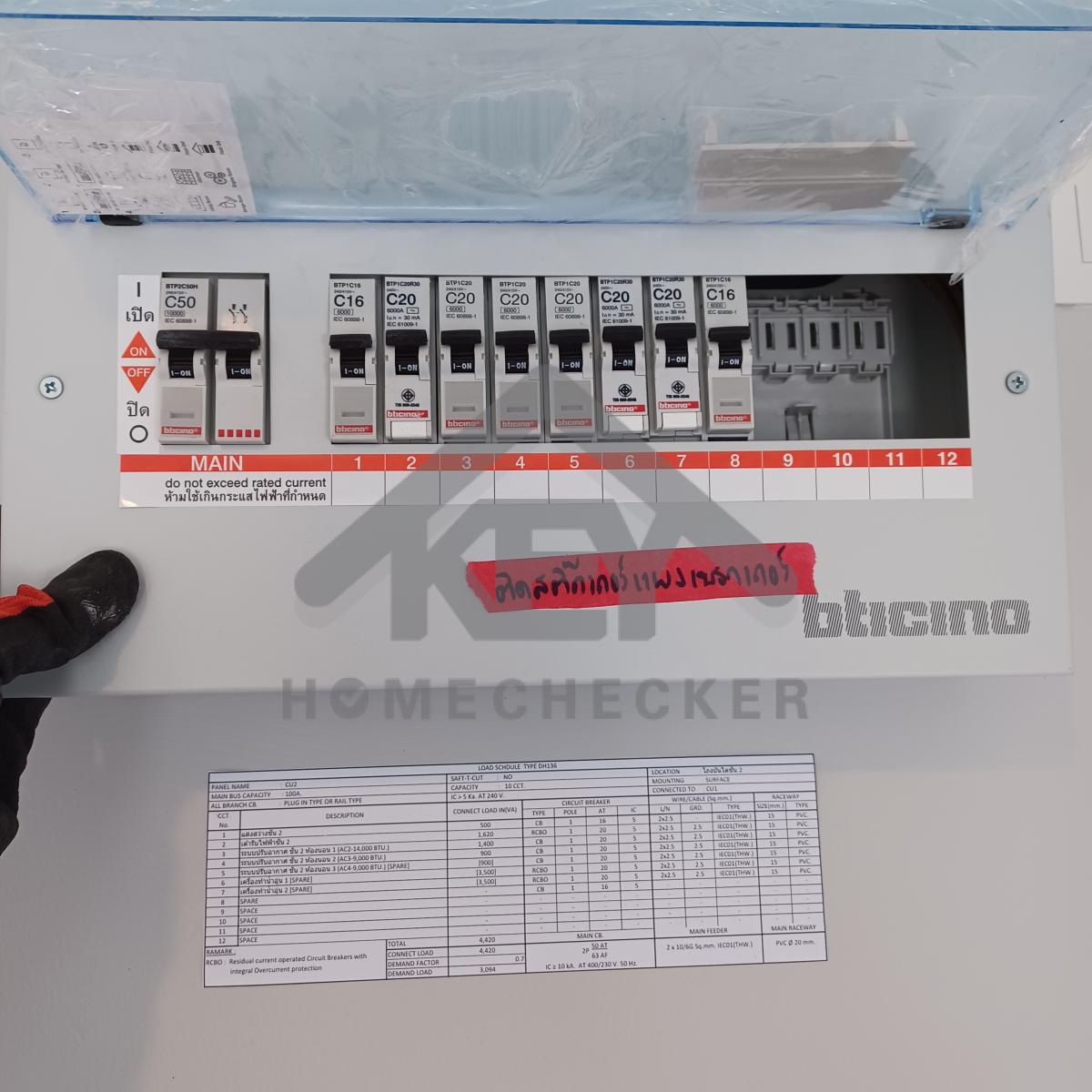

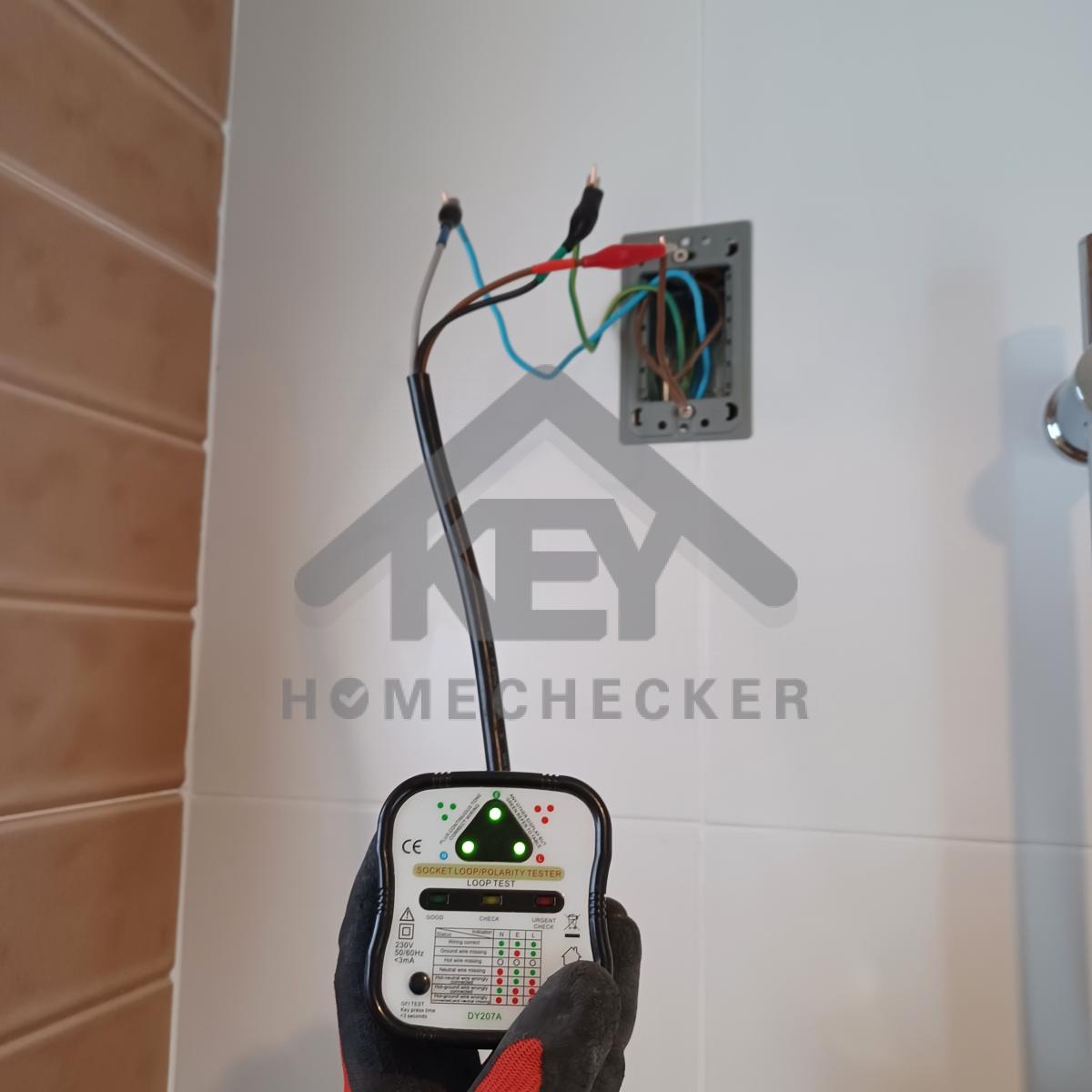

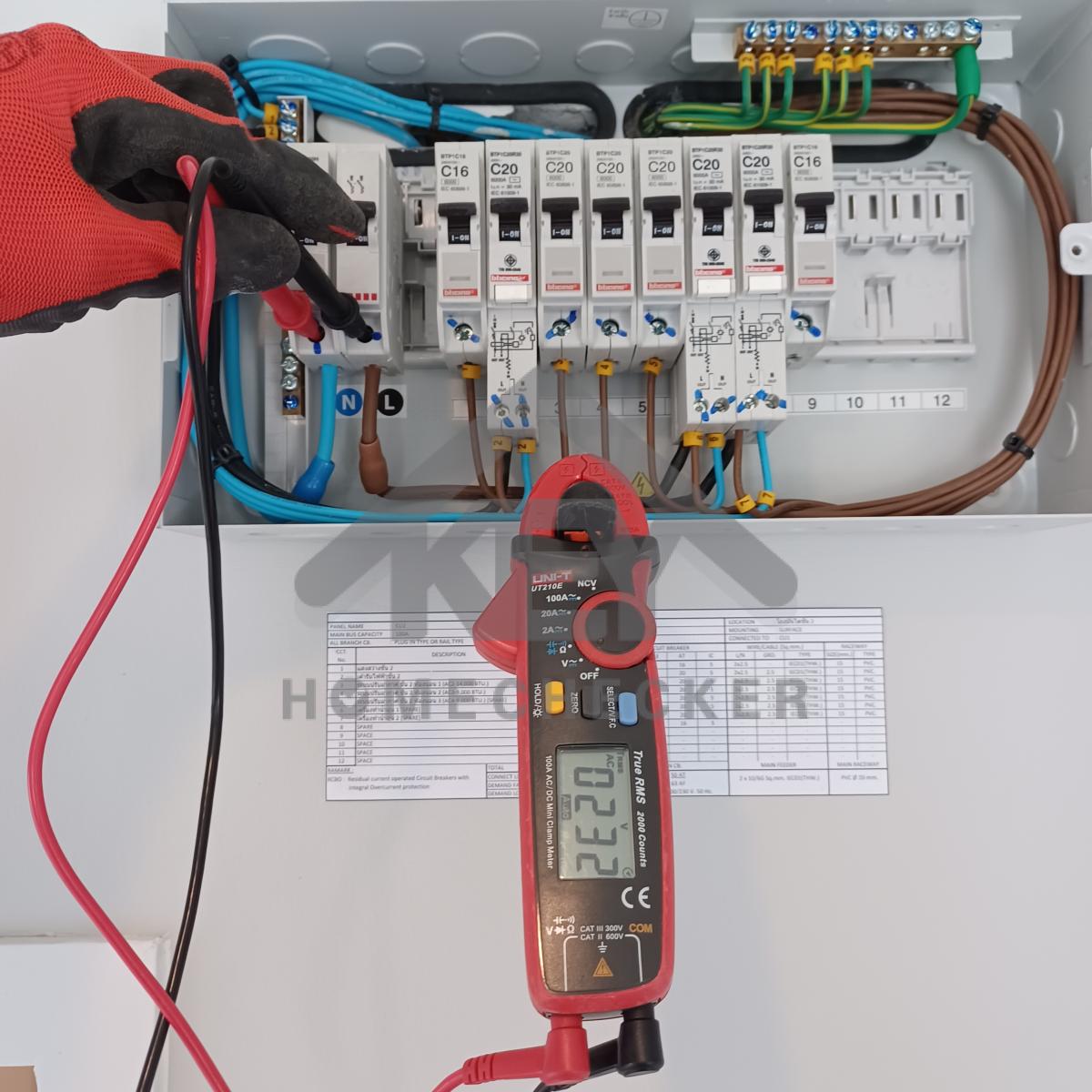

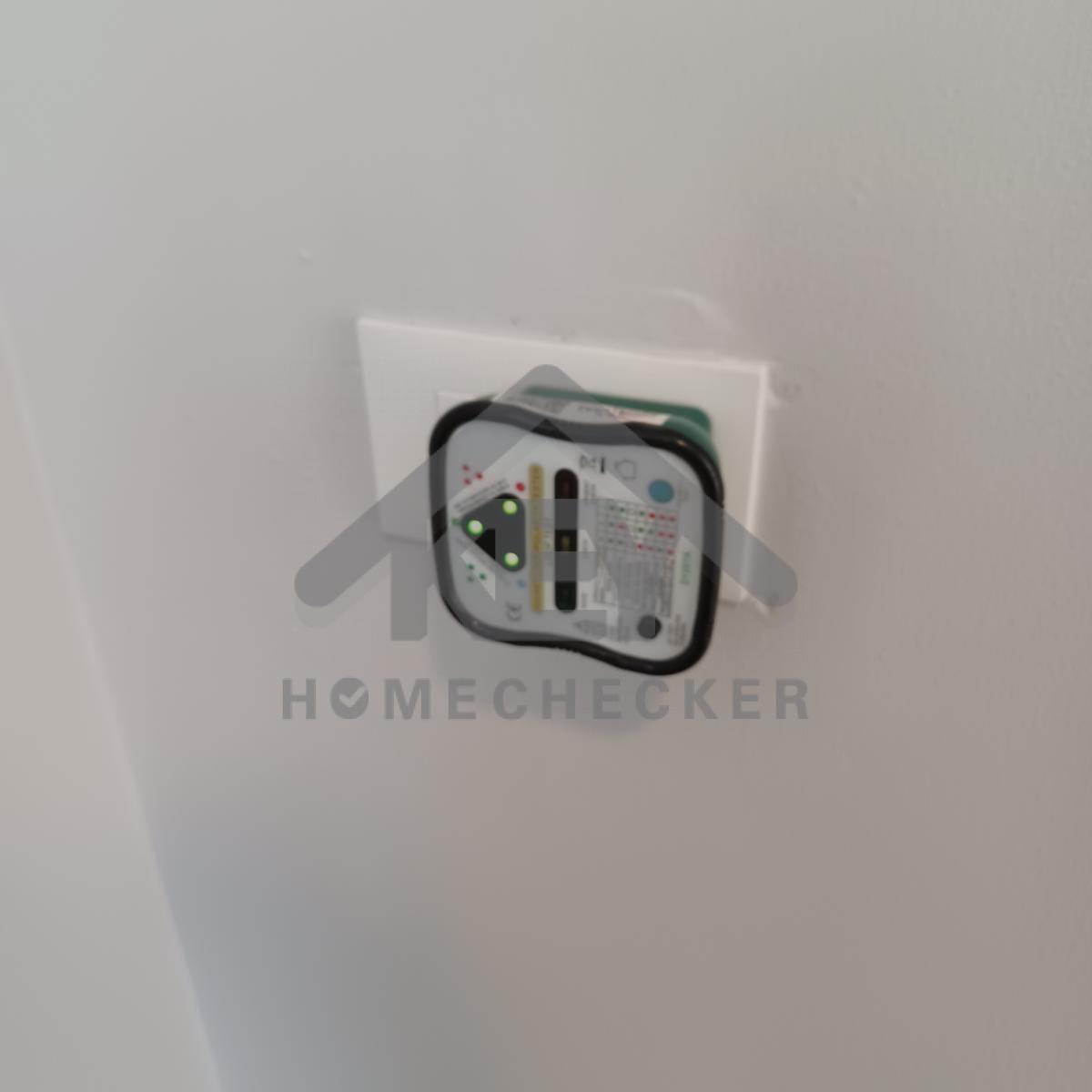

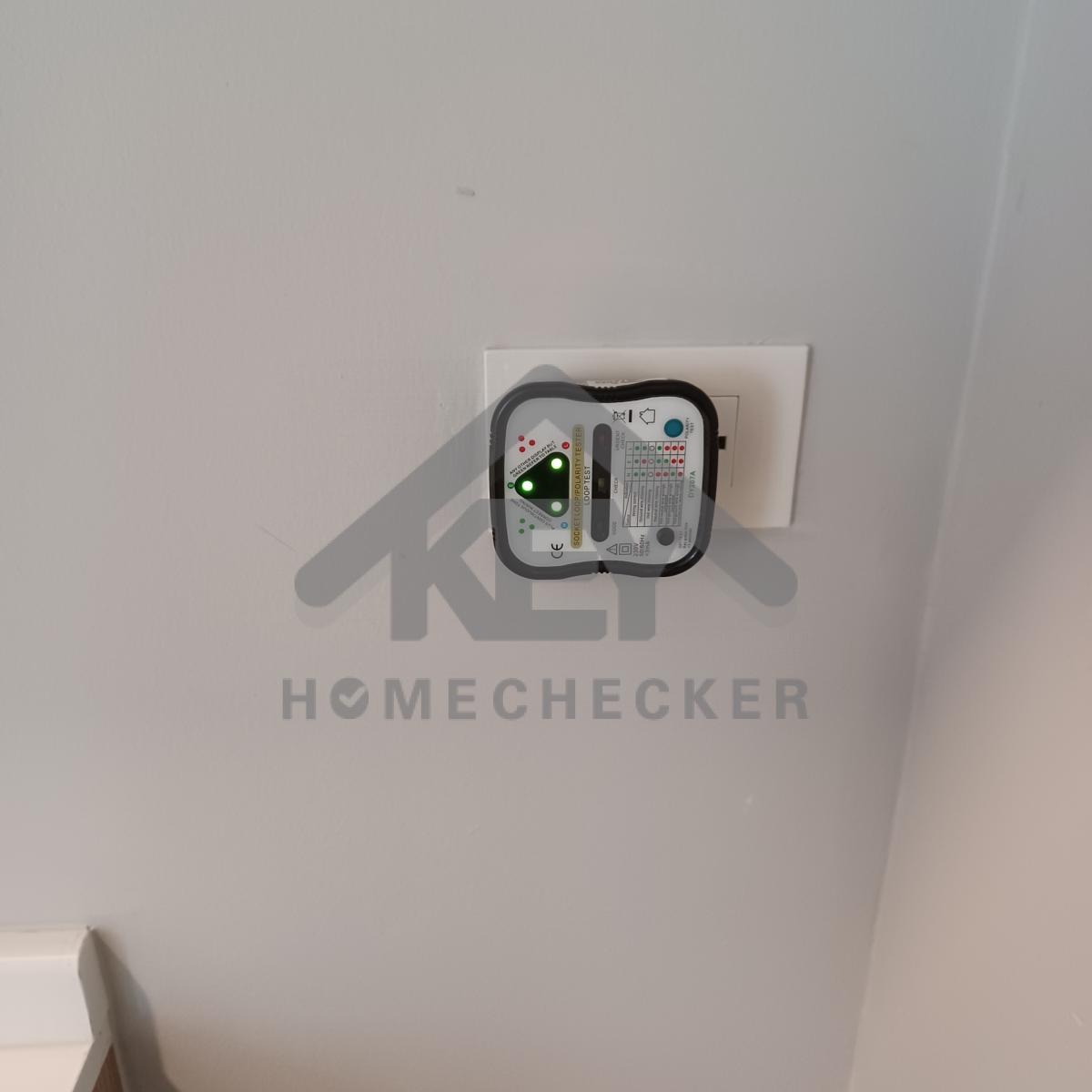

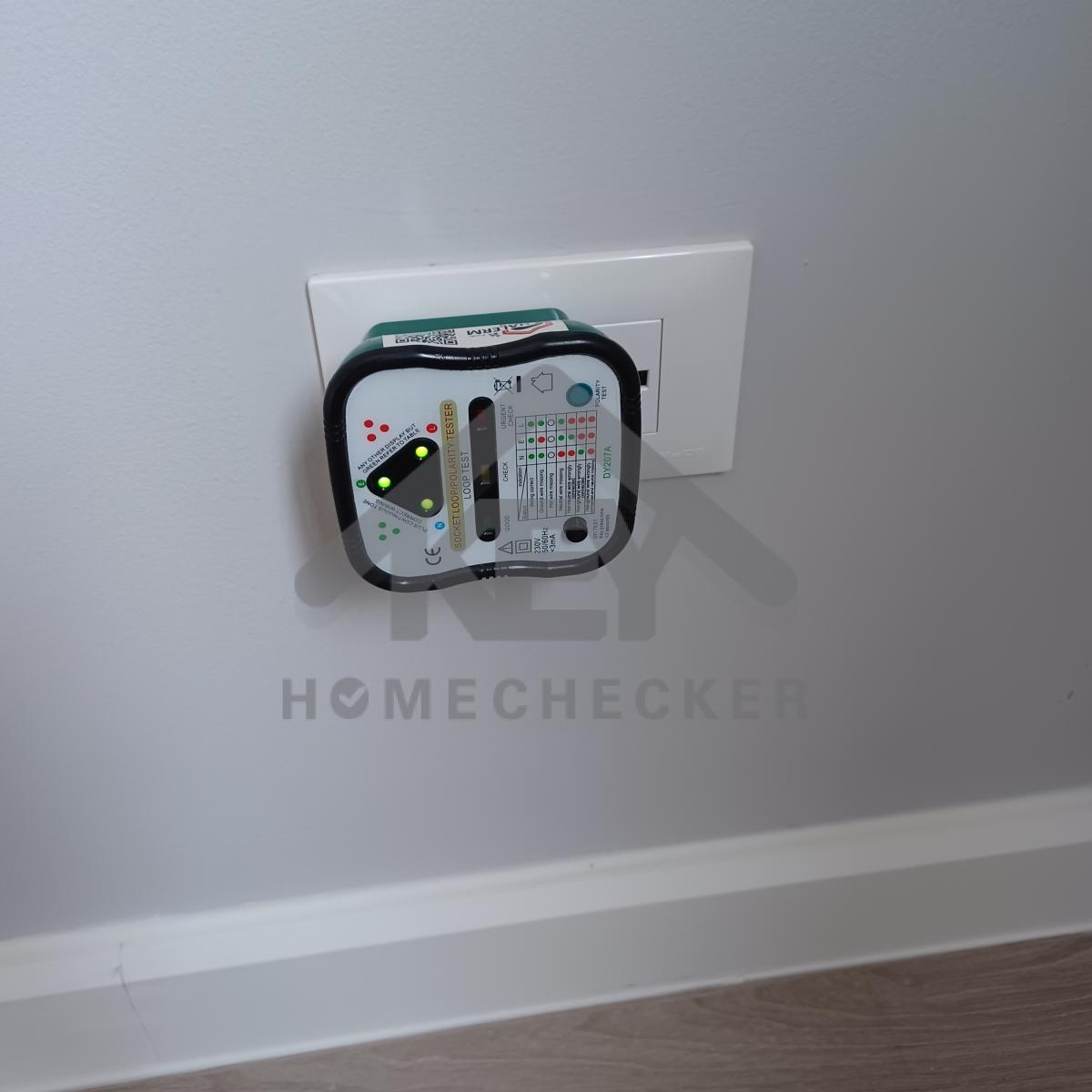

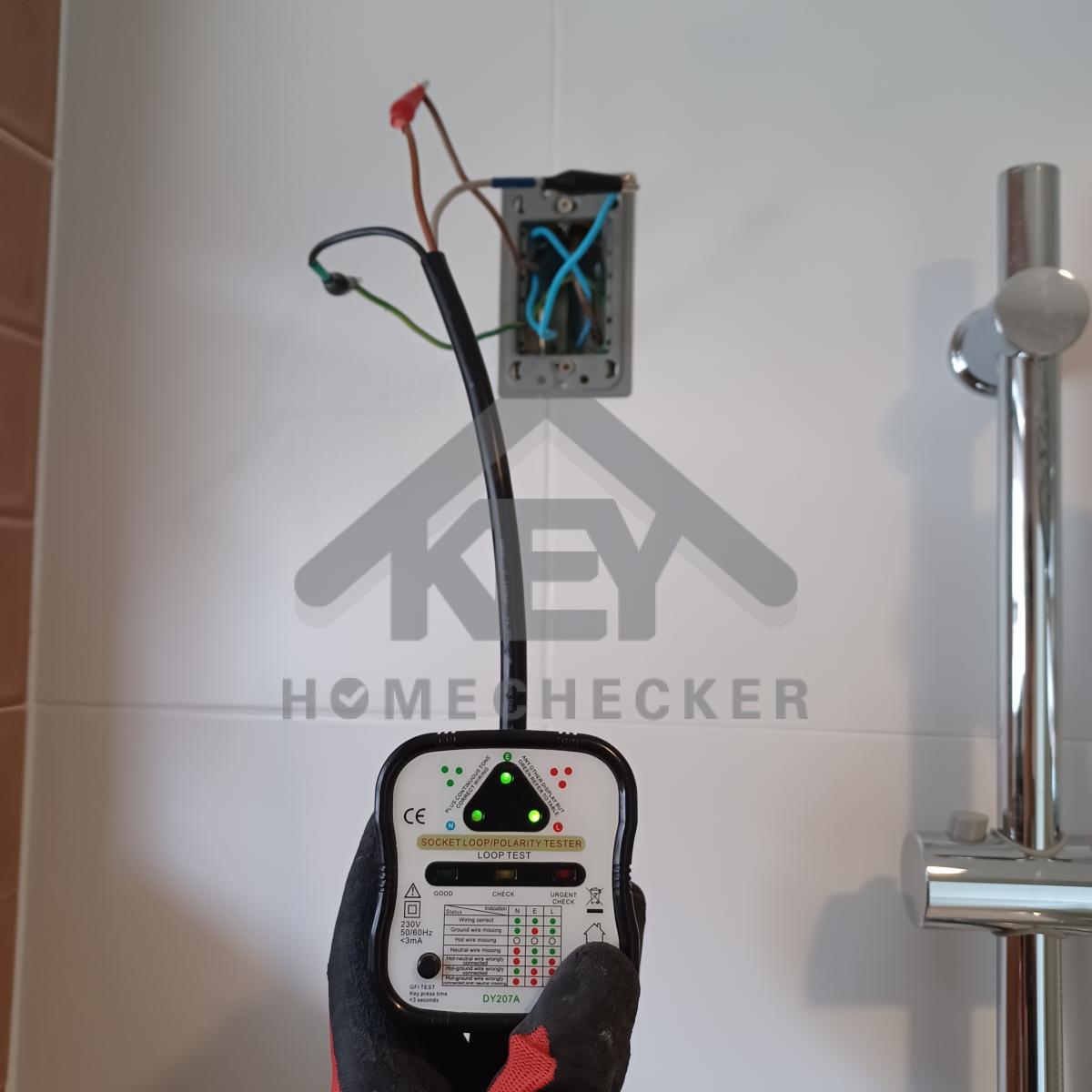

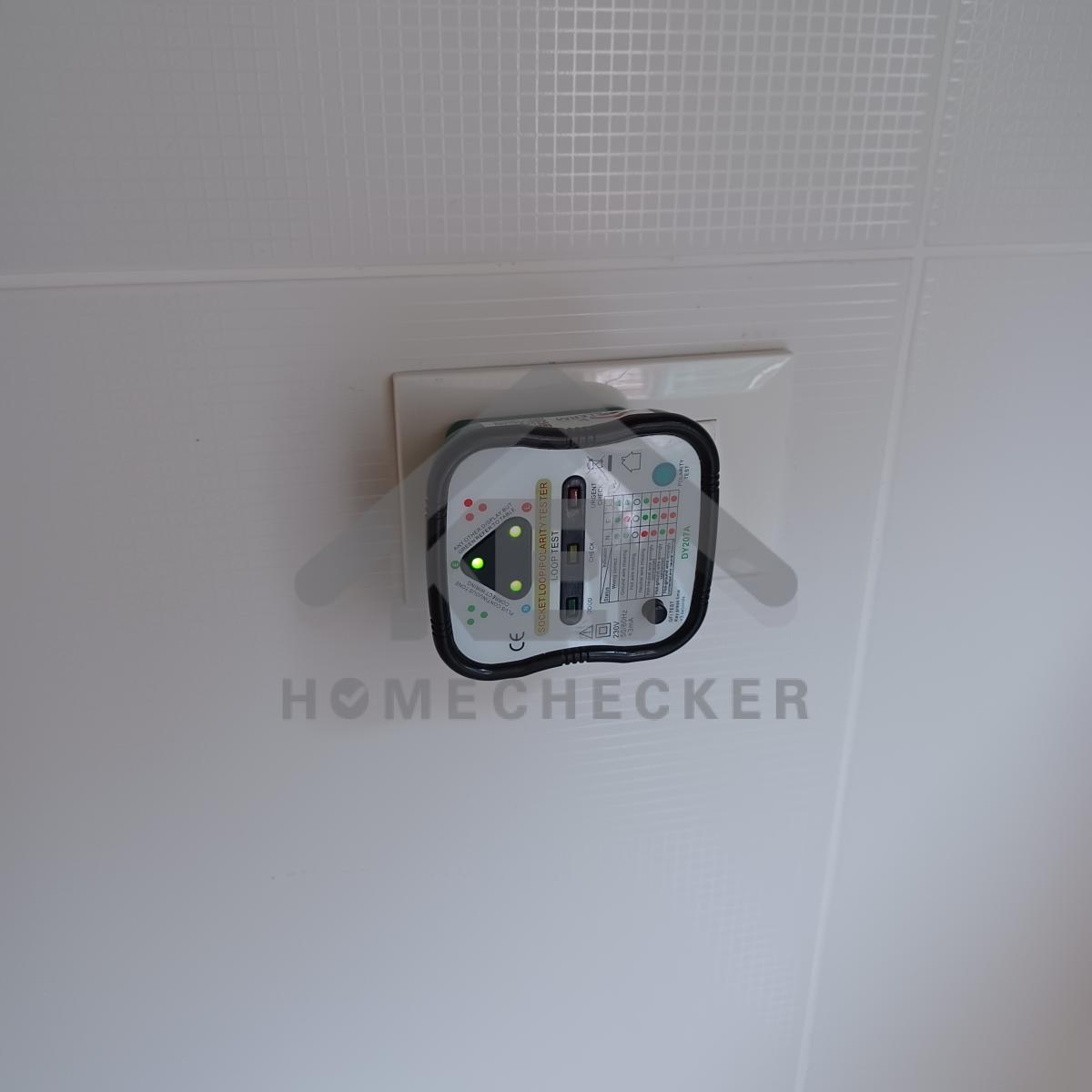

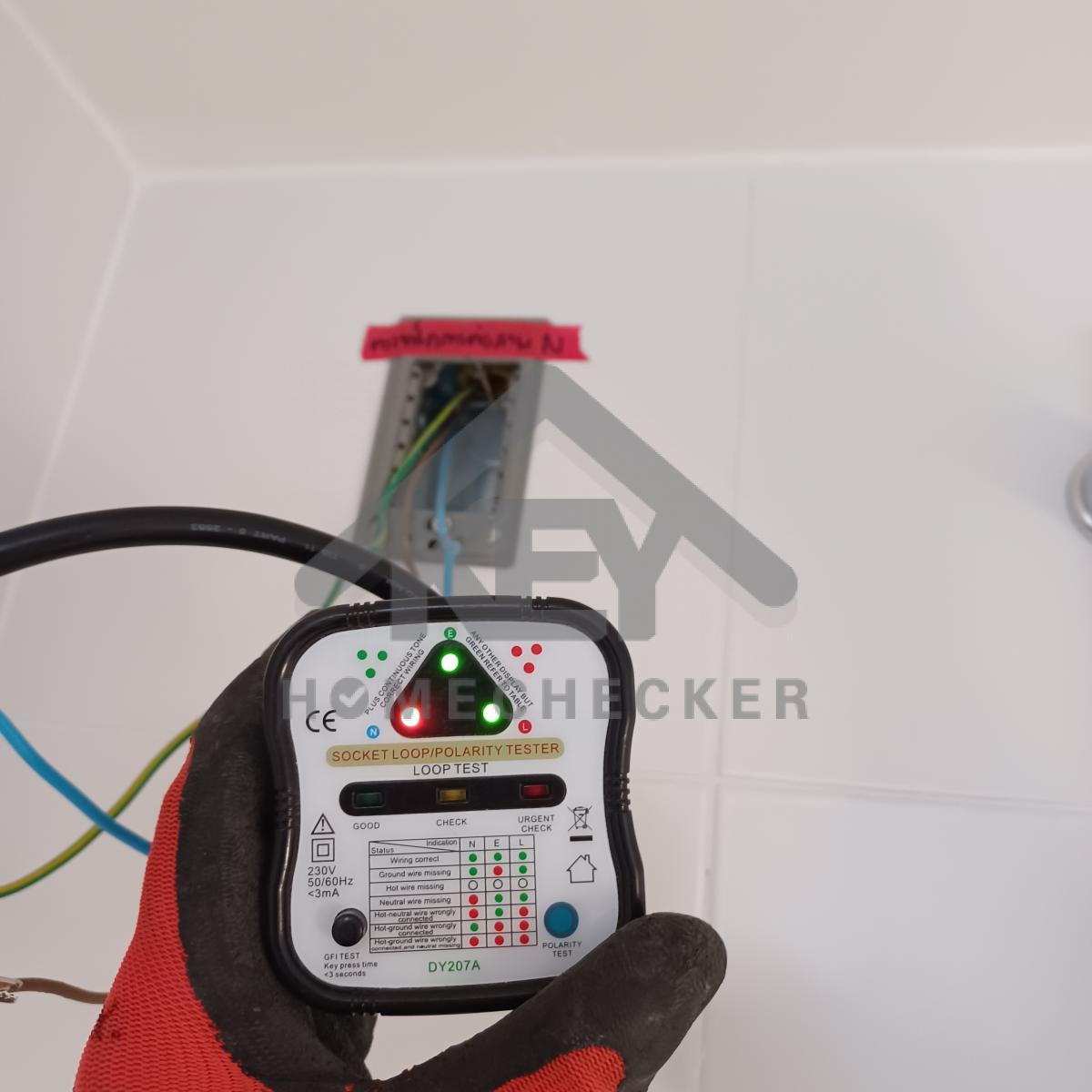

แก้ไข ตรวจเช็คการต่อสายไฟ ( N )เครื่องทำน้ำอุ่นห้องน้ำรวมชั้น 1

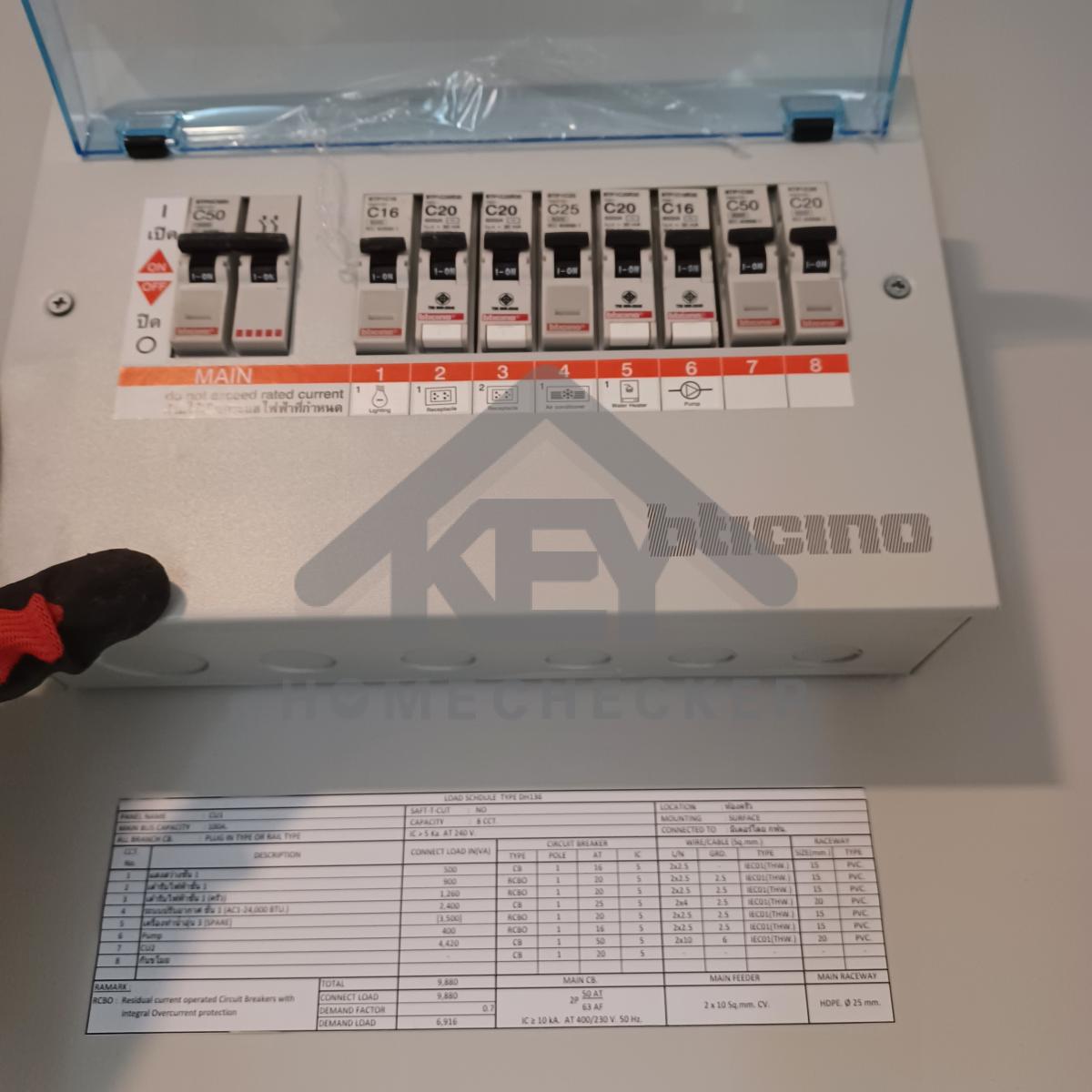

แก้ไข ติดสติ๊กเกอร์แผงเบรกเกอร์ตู้ไฟชั้น 2 เพิ่มเติมและปิดช่อง สแปร์ให้เรียบร้อย
งานเรียบร้อยดี
งานเรียบร้อยดี

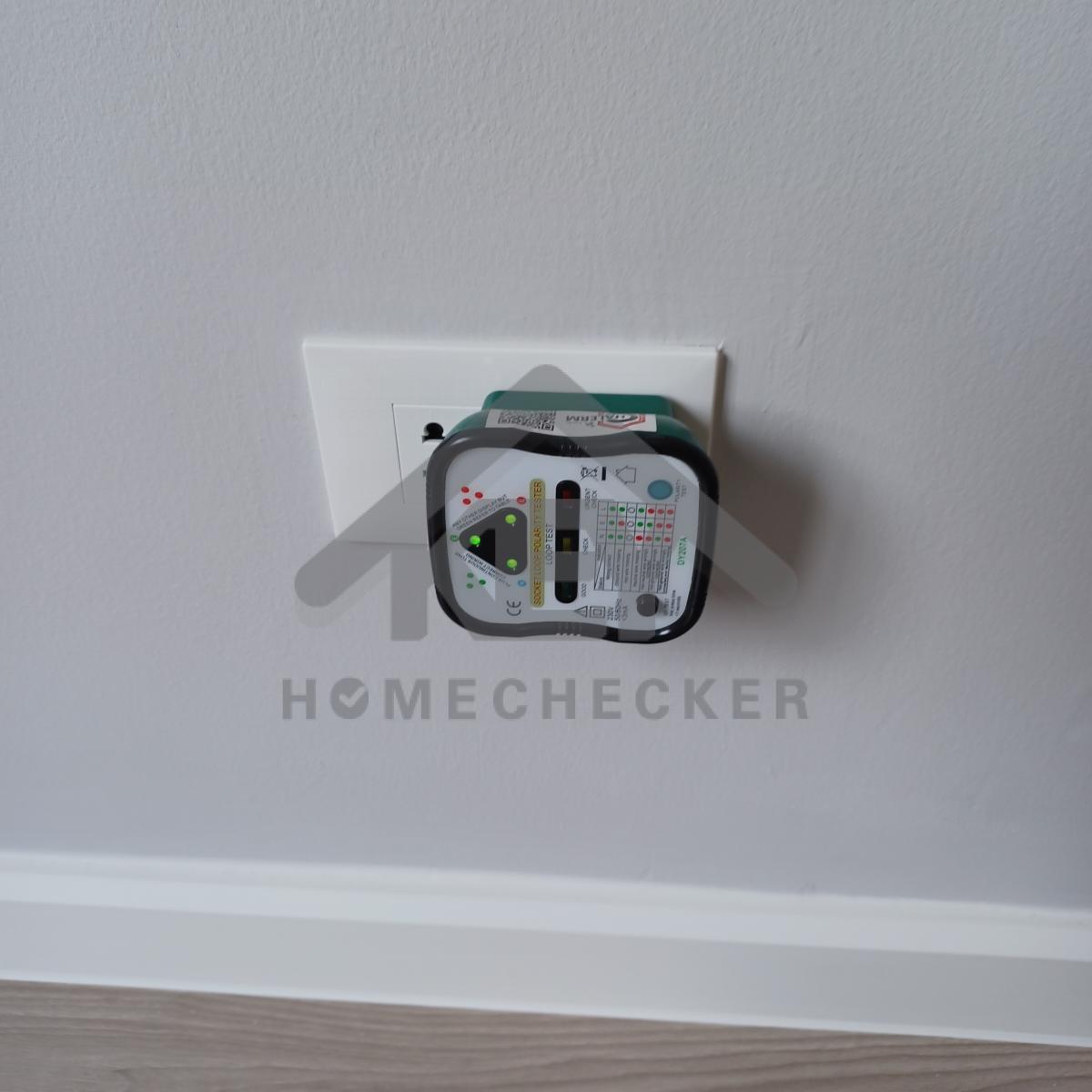

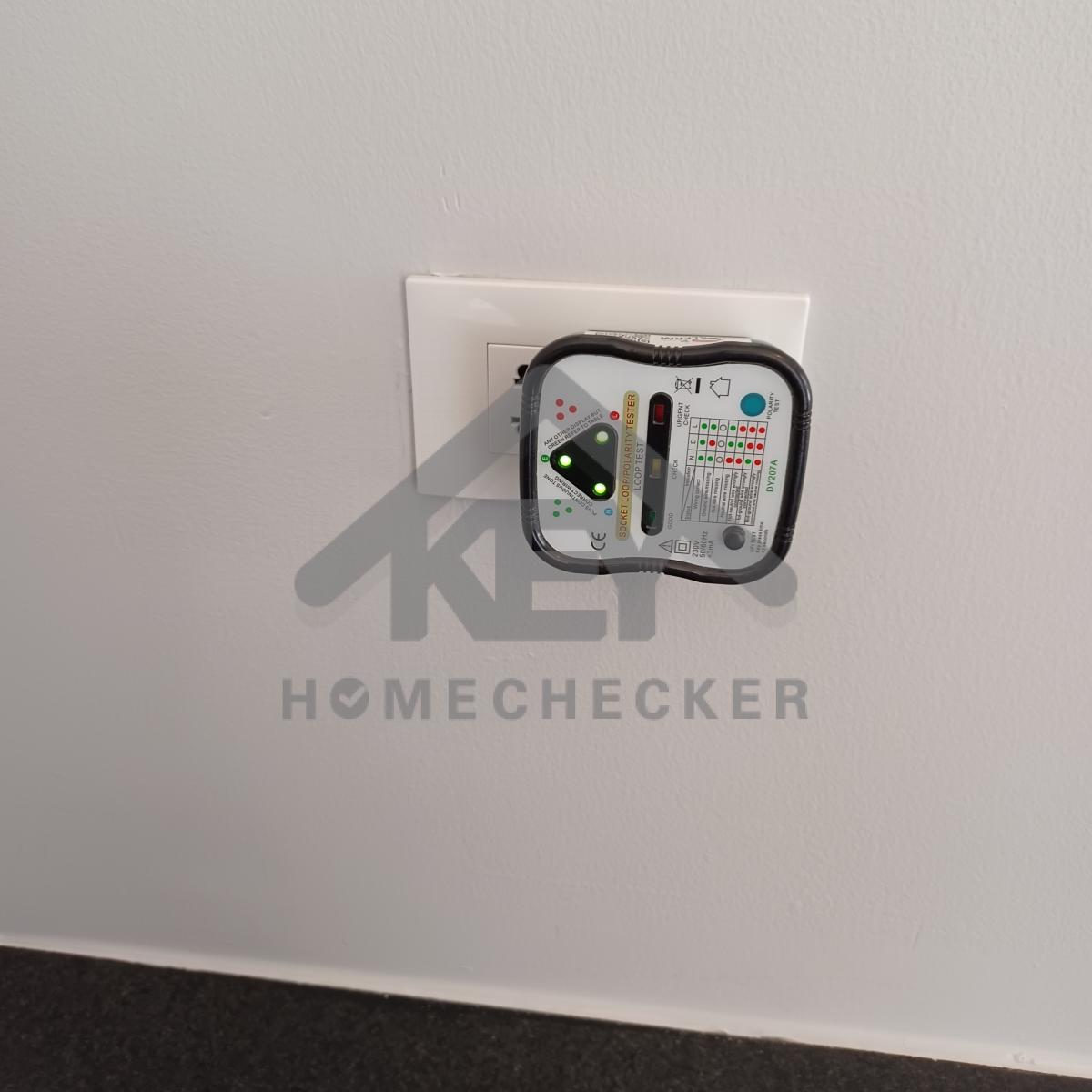

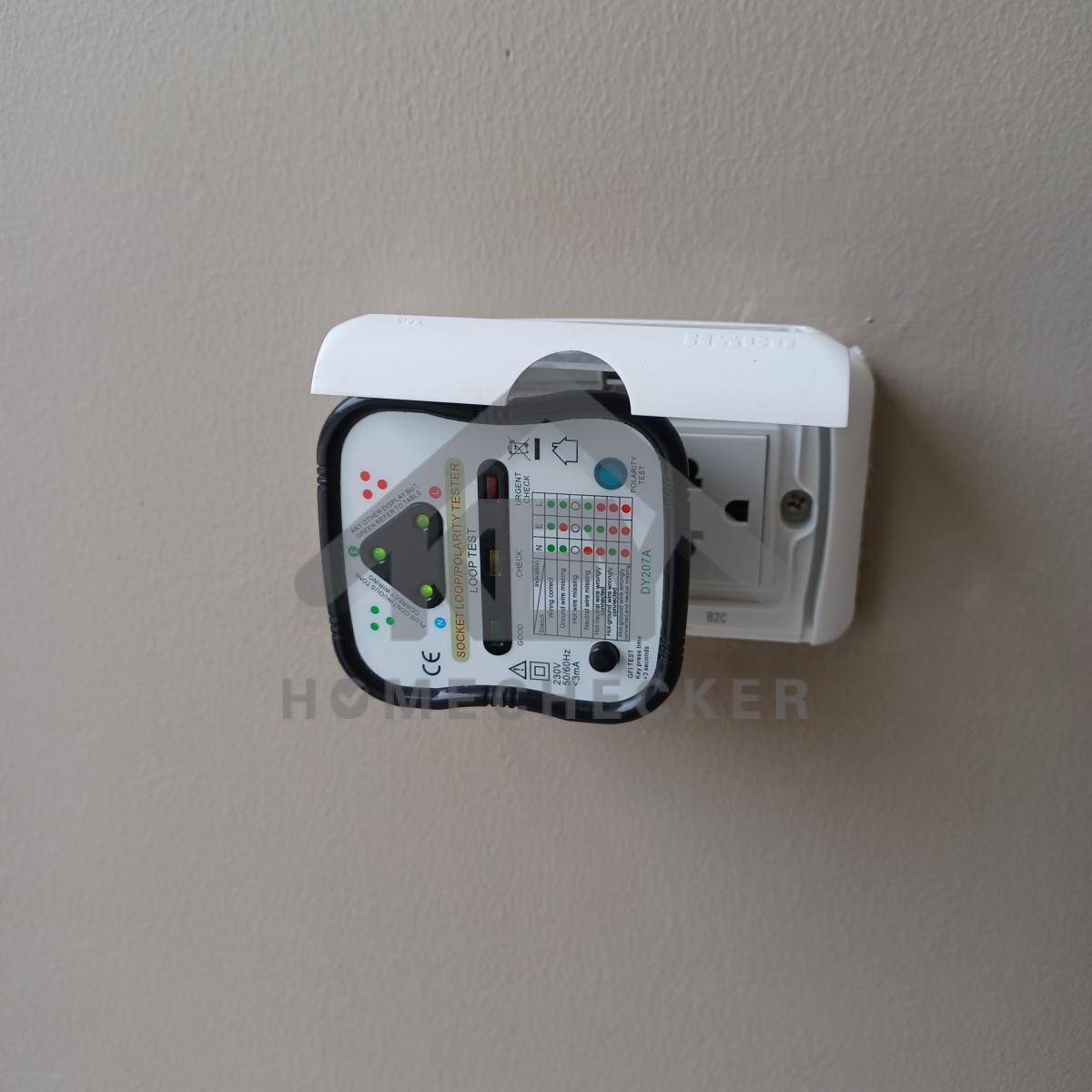

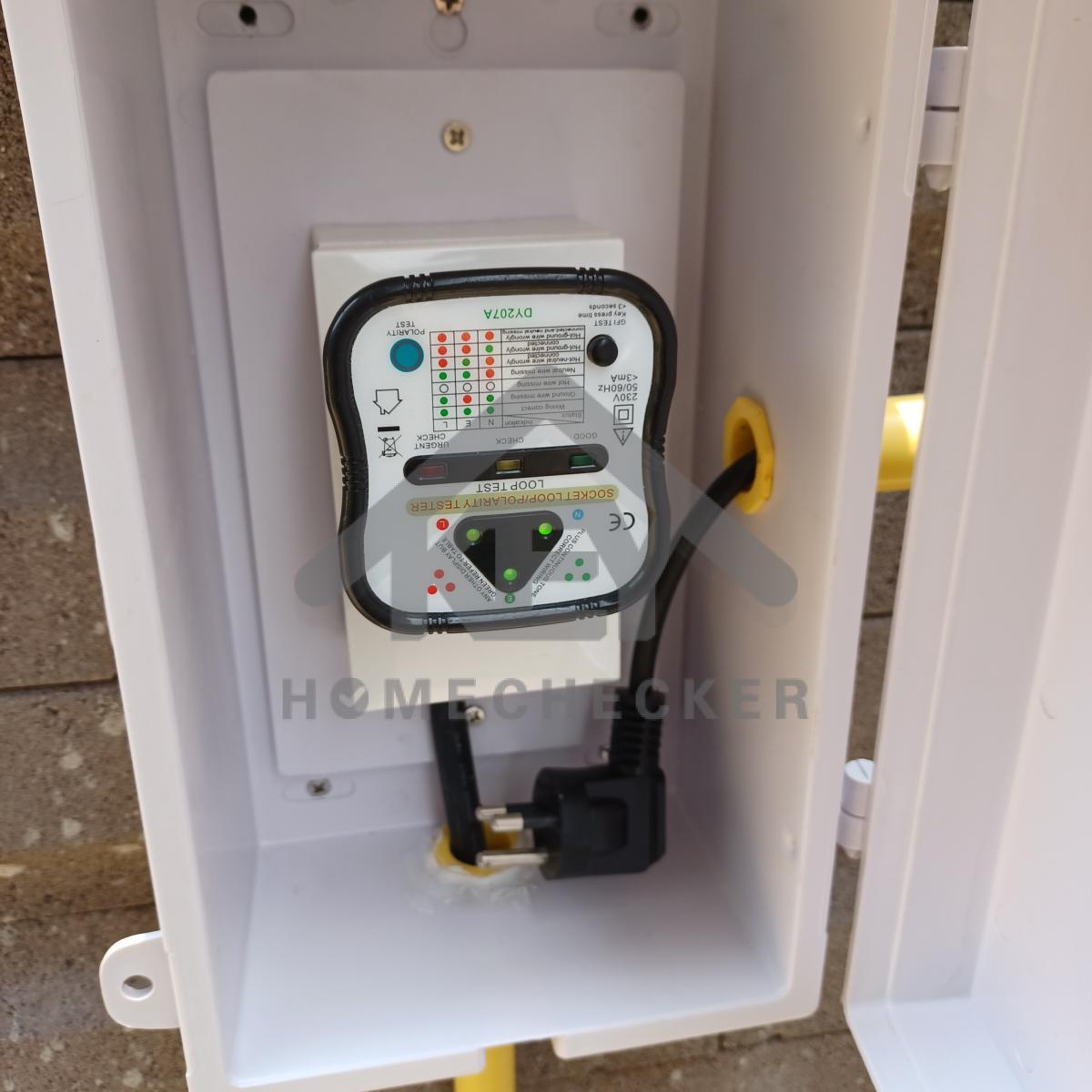

ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำในห้องนอน ชั้น 2 งานเรียบร้อยดี
ทดสอบการต่อสายไฟและเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น ห้องน้ำรวมชั้น 2 งานเรียบร้อยดี

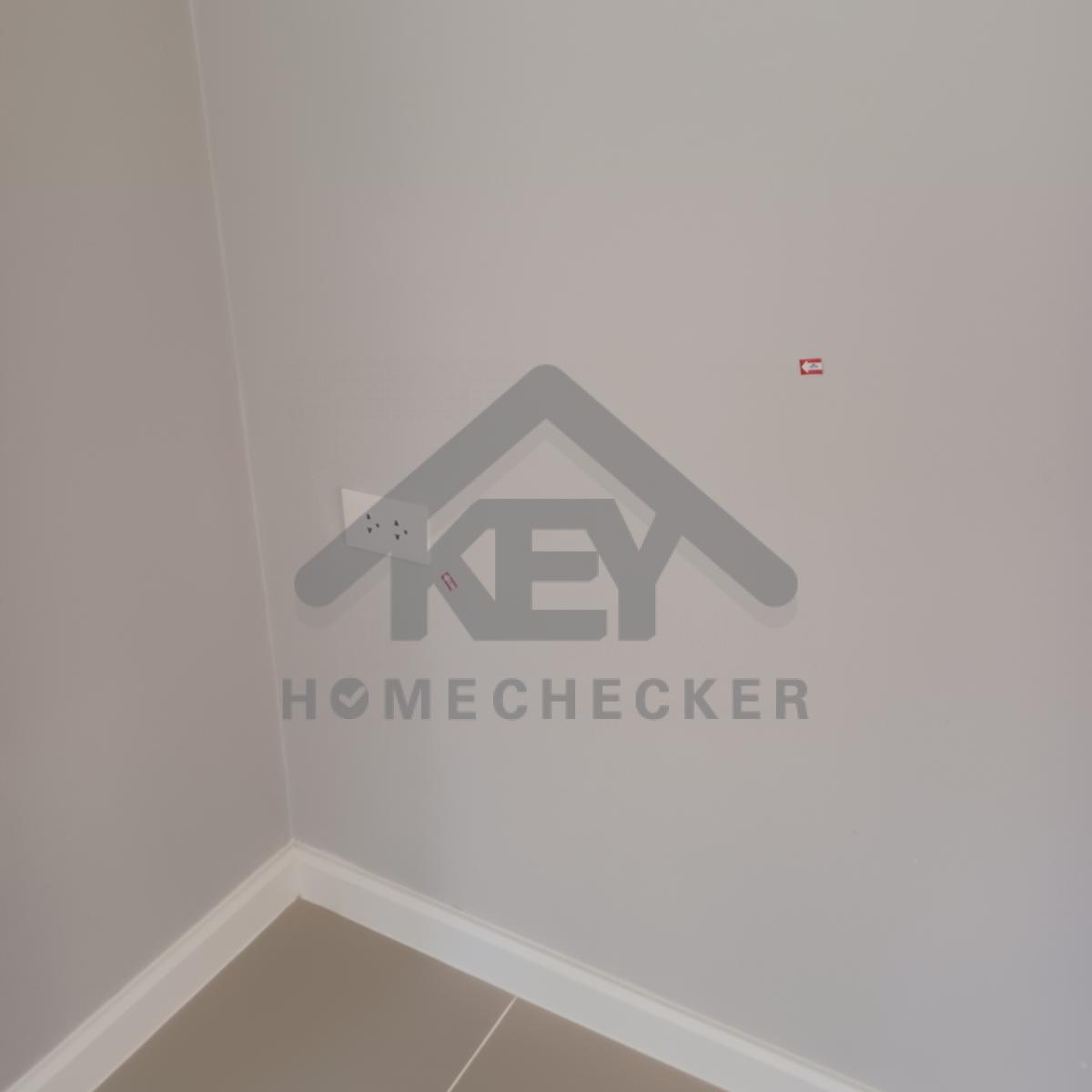

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟบันได งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี
ปลั๊กไฟปั๊มน้ำ งานเรียบร้อยดี
งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ปลั๊กไฟโถสุขภัณฑ์ ห้องน้ำชั้น 2 งานเรียบร้อยดี
แก้ไข ไฟโรงจอดรถไม่ติด

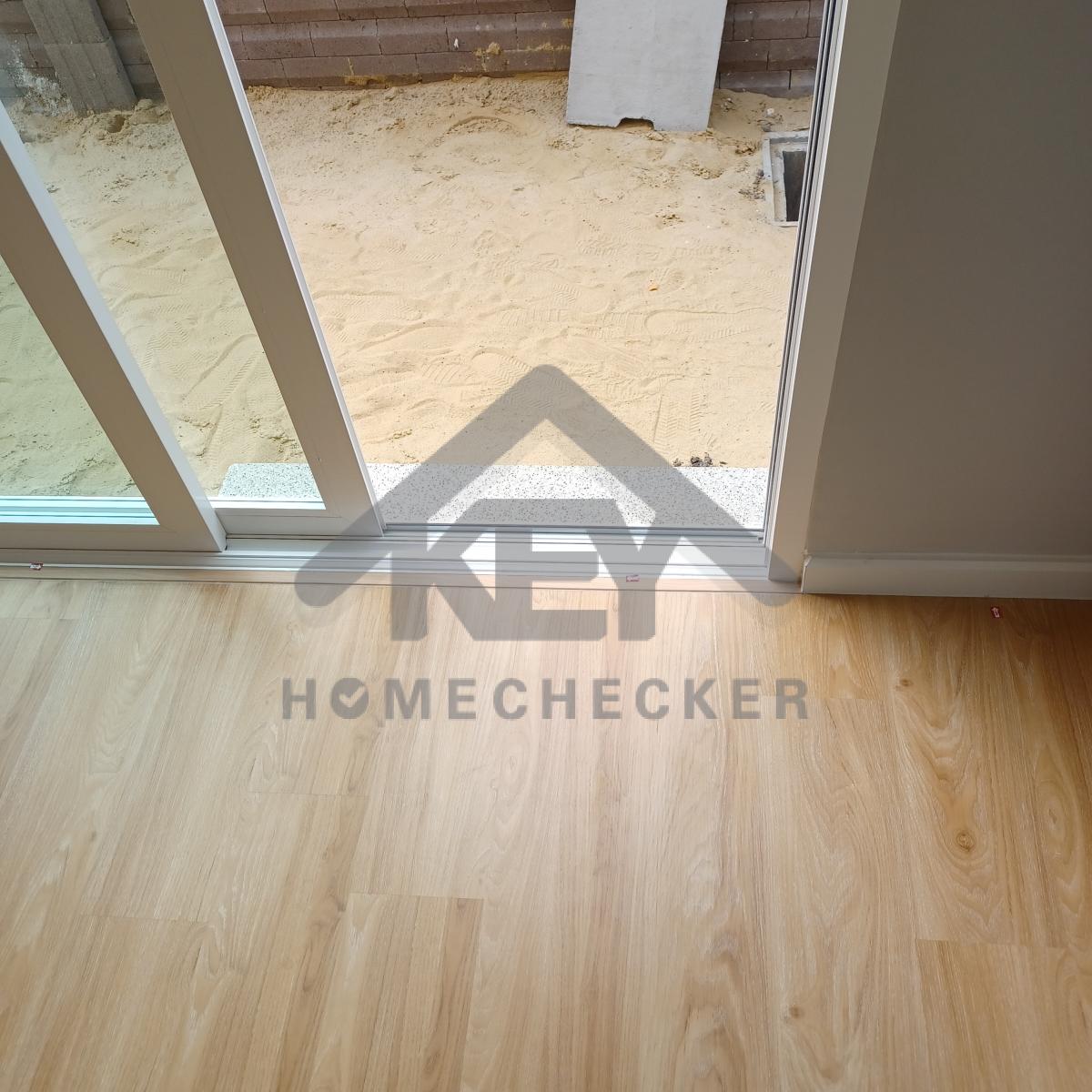

6. งานห้องโถง ห้องนั่งเล่น

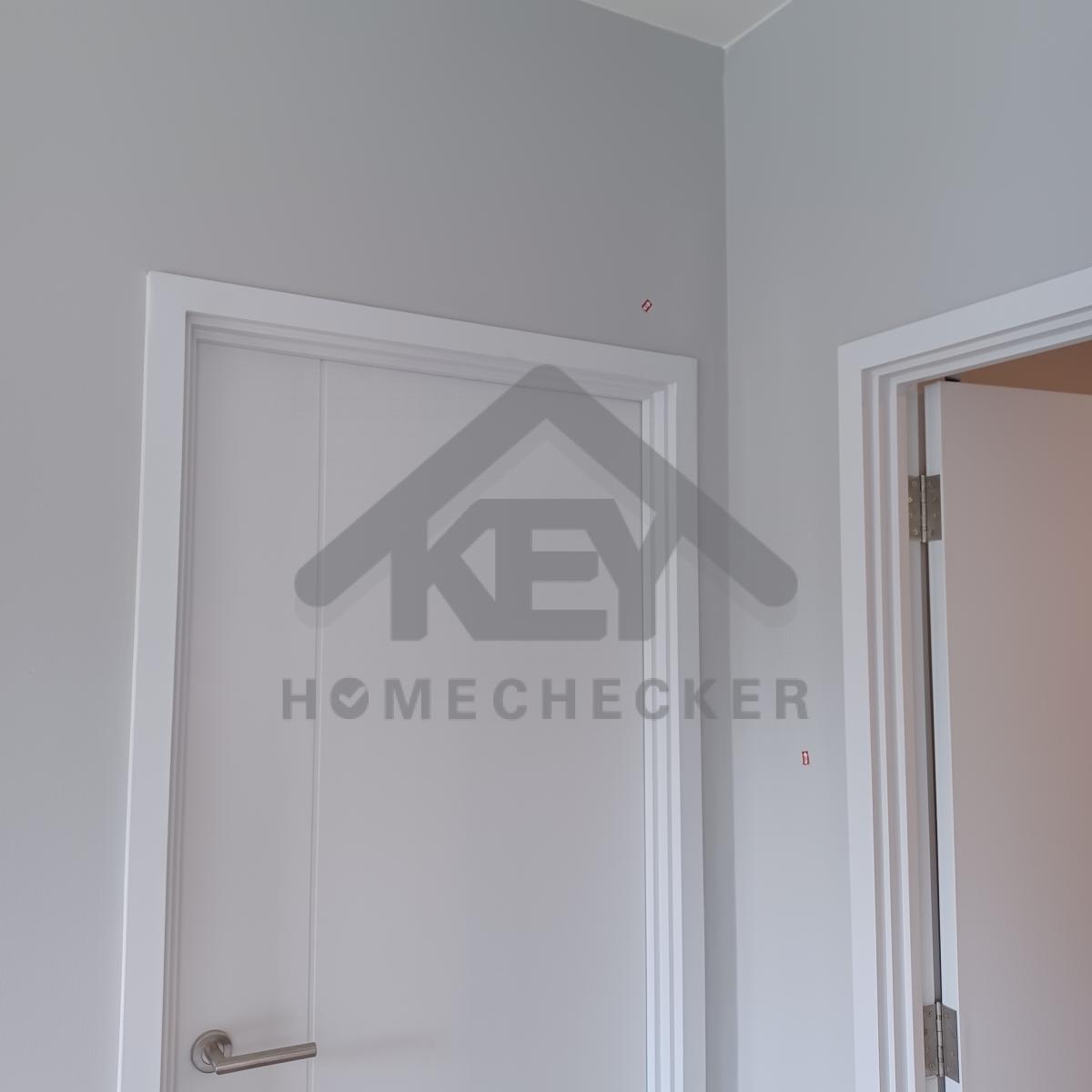

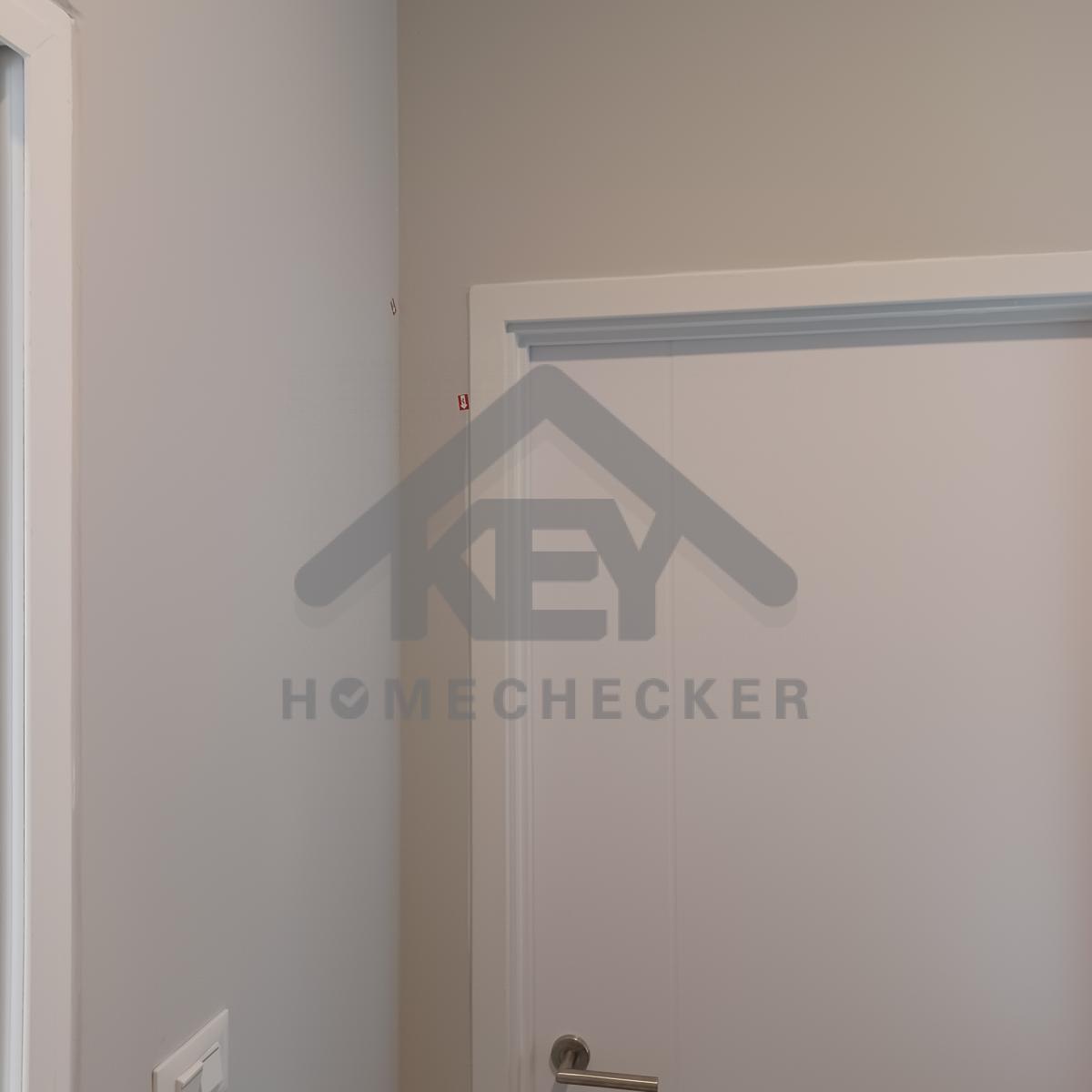

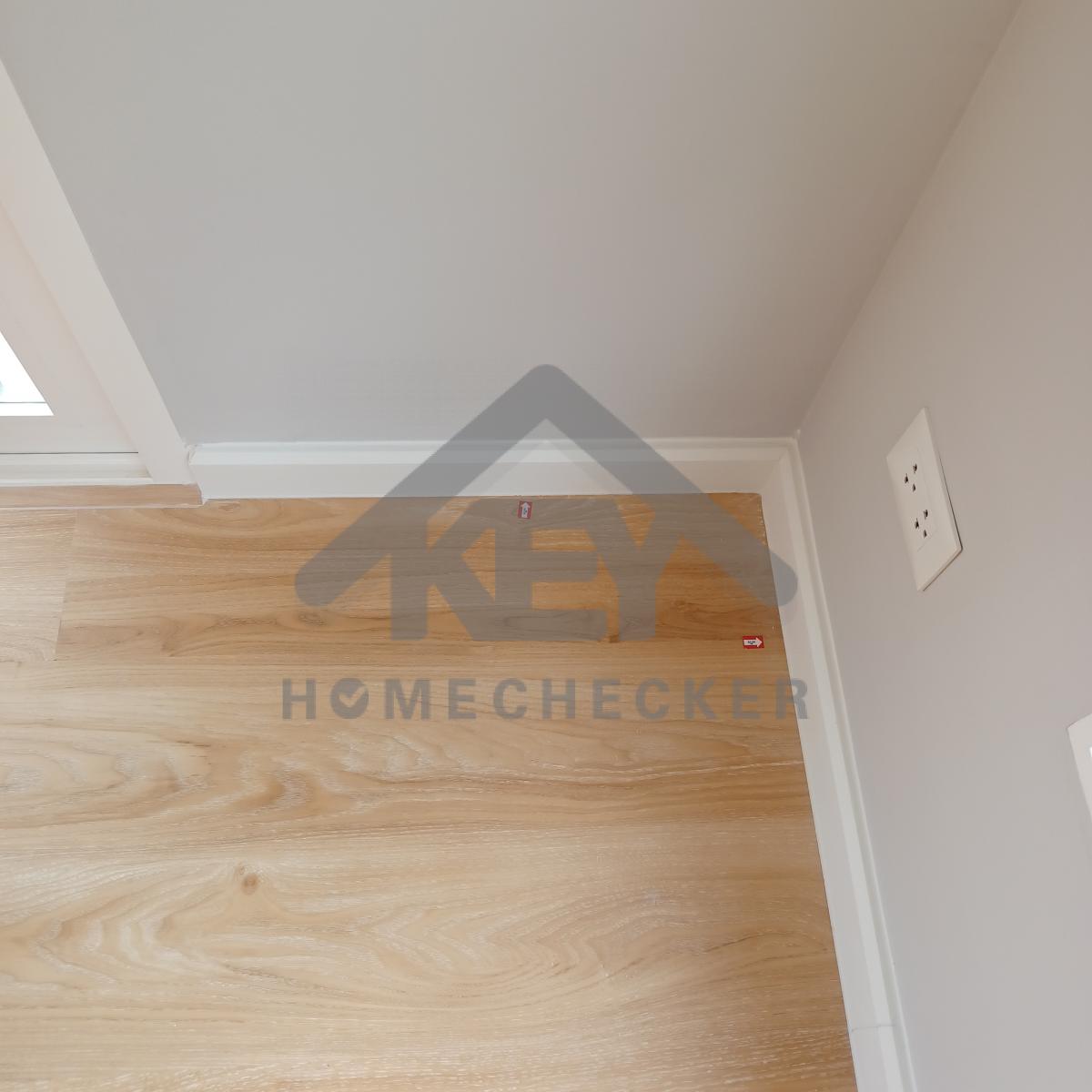

แก้ไข เก็บงานเก็บสีขอบด้านนอกบิ่นแตก
แก้ไข ทำความสะอาดเก็บสี ขอบประตูด้านนอกให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบประตูด้านนอกให้เรียบร้อย

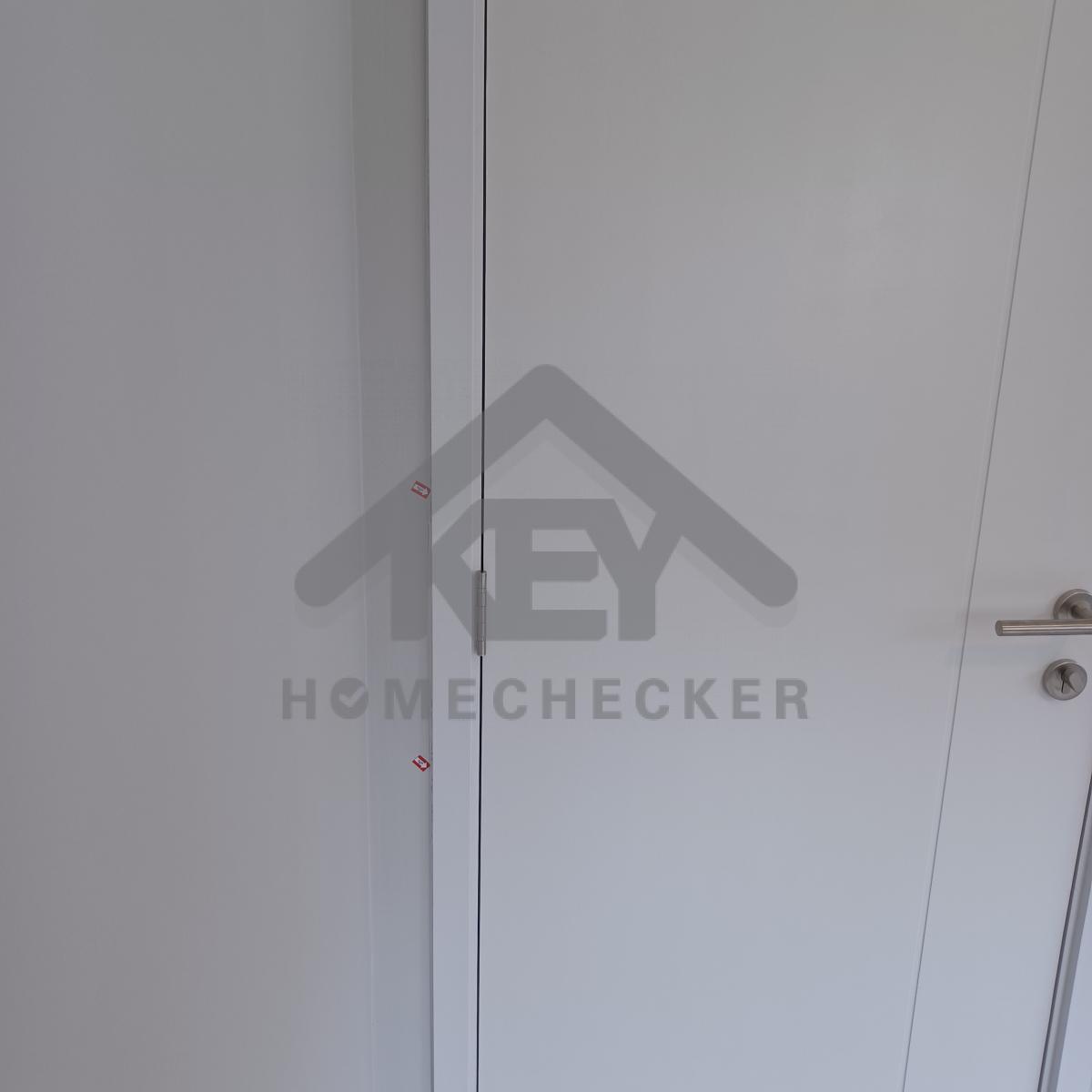

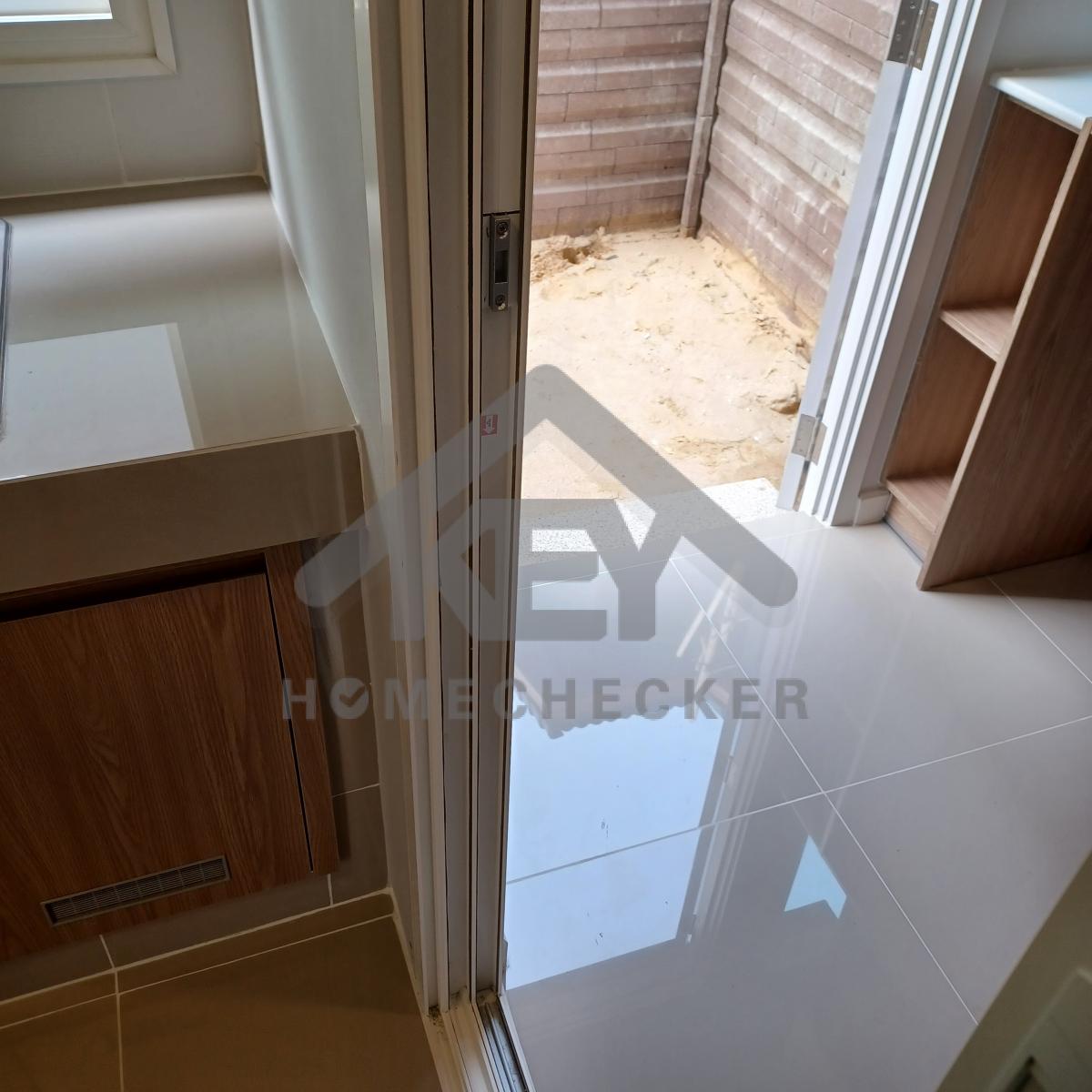

แก้ไข ติดตั้งให้แน่นหนาและเก็บงานให้เรียบร้อย

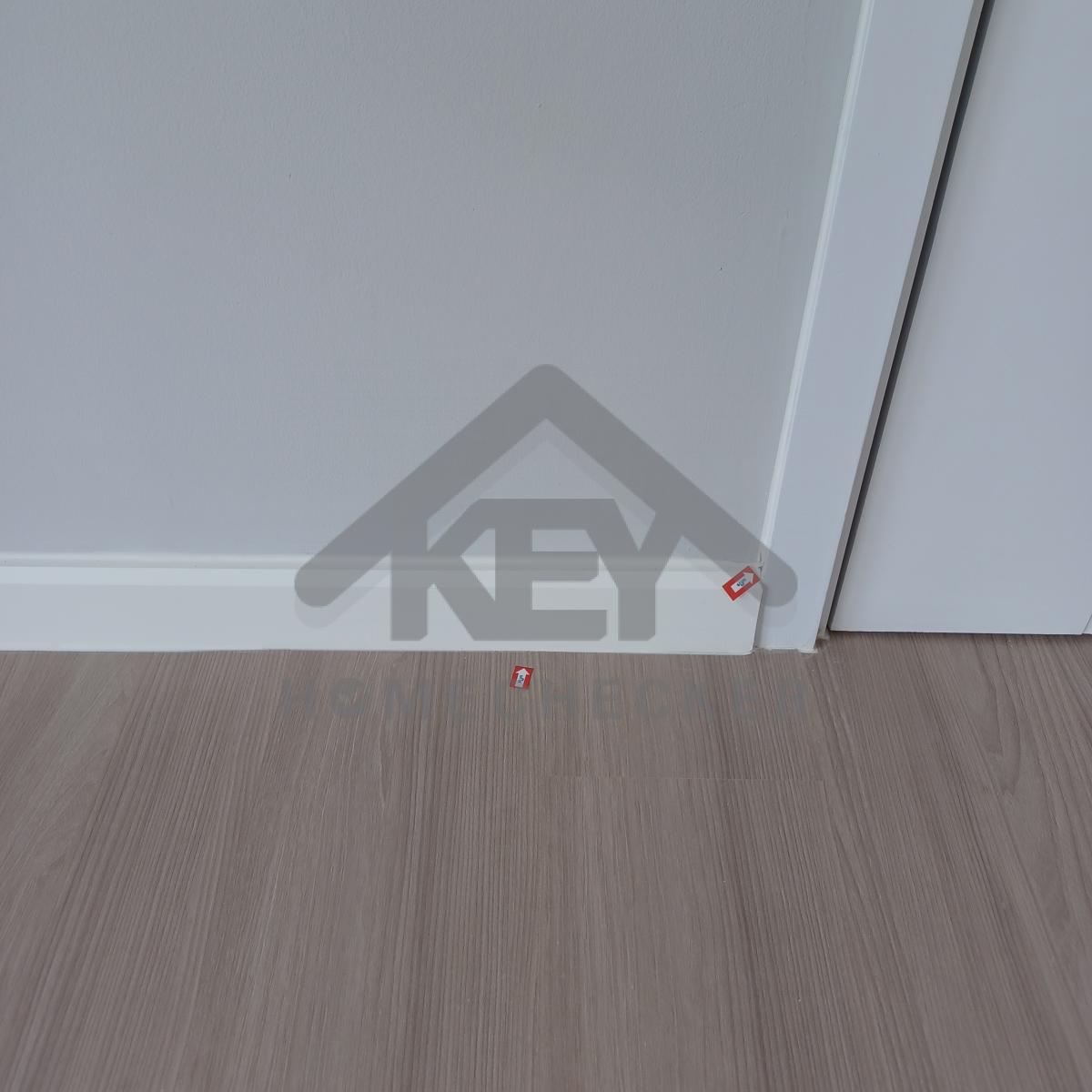

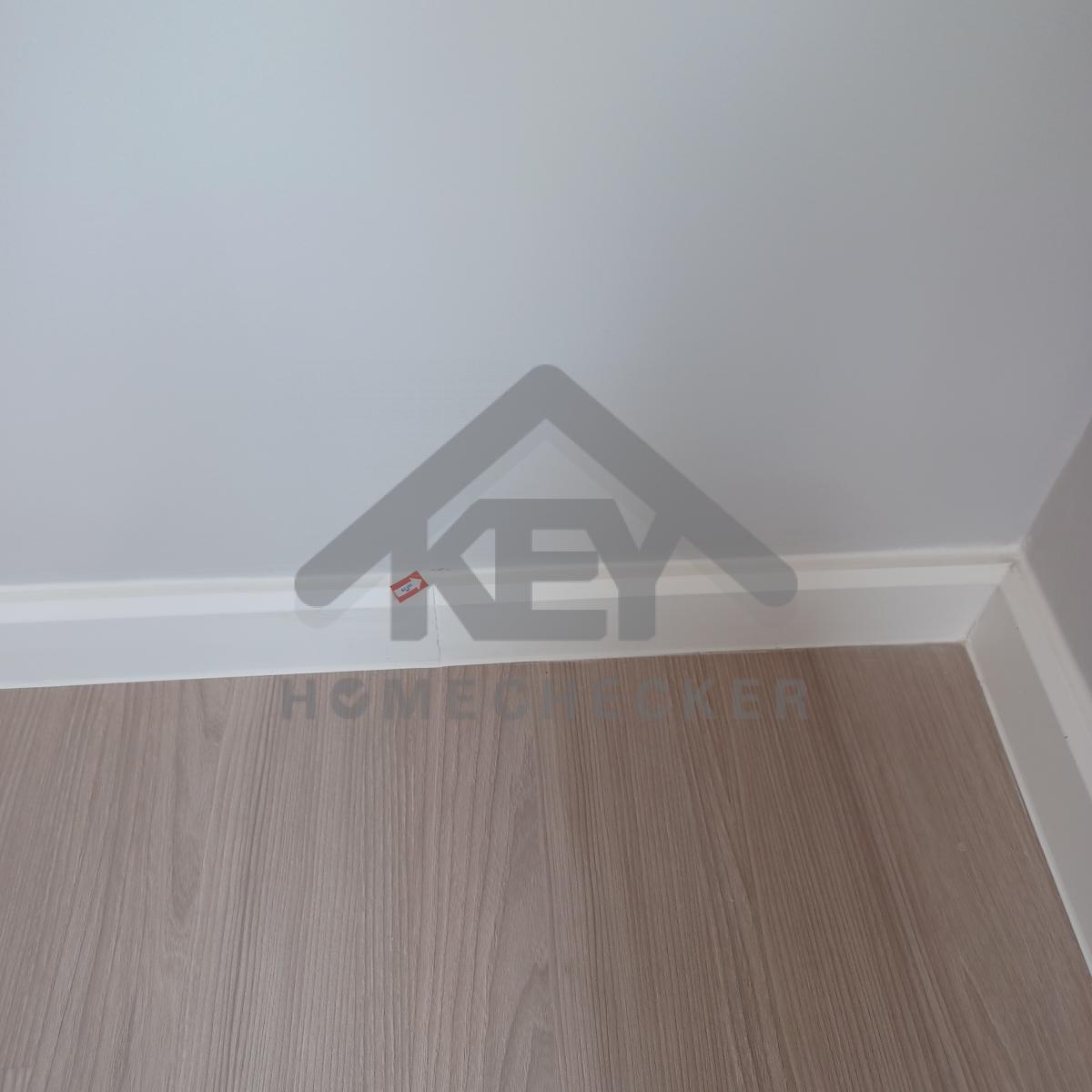

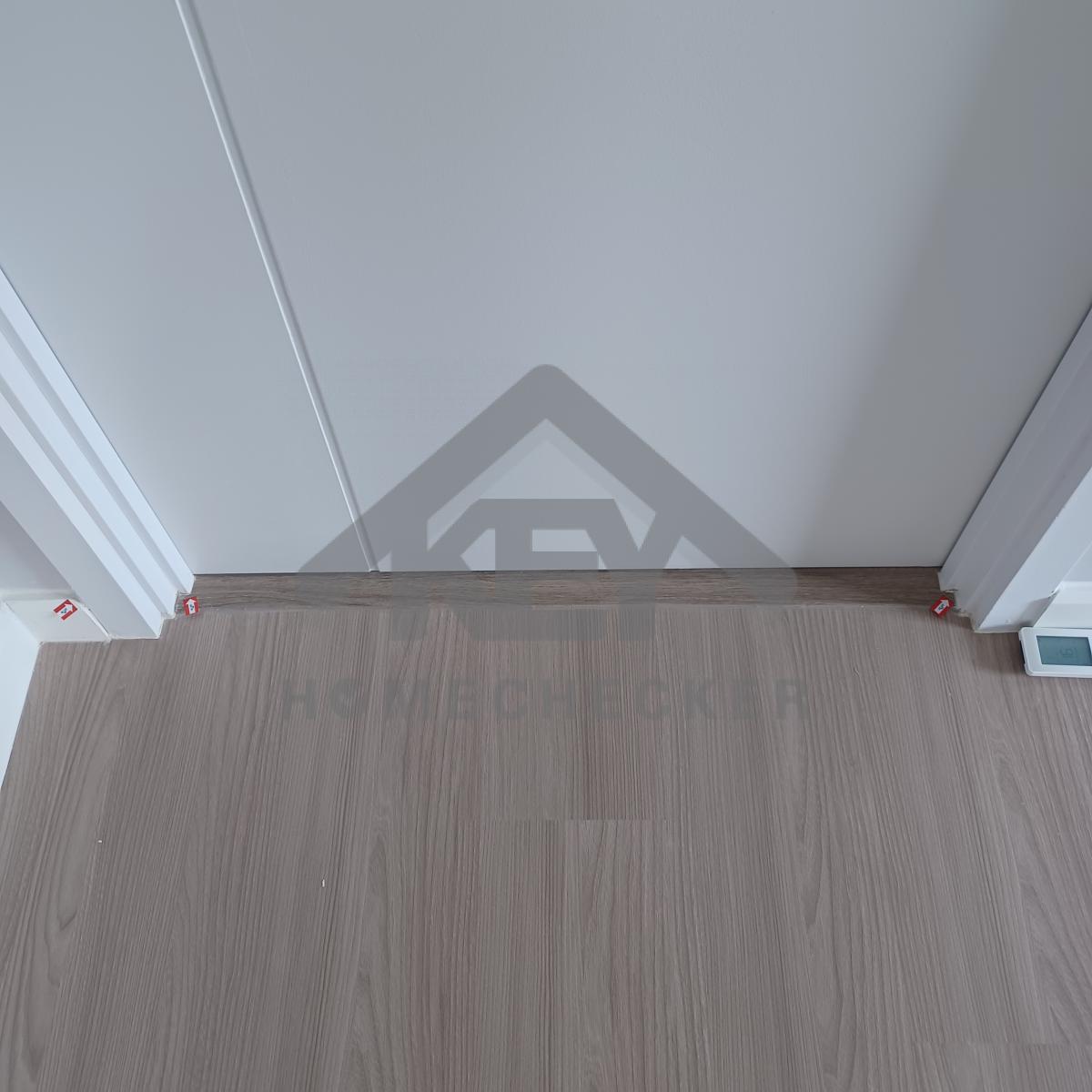

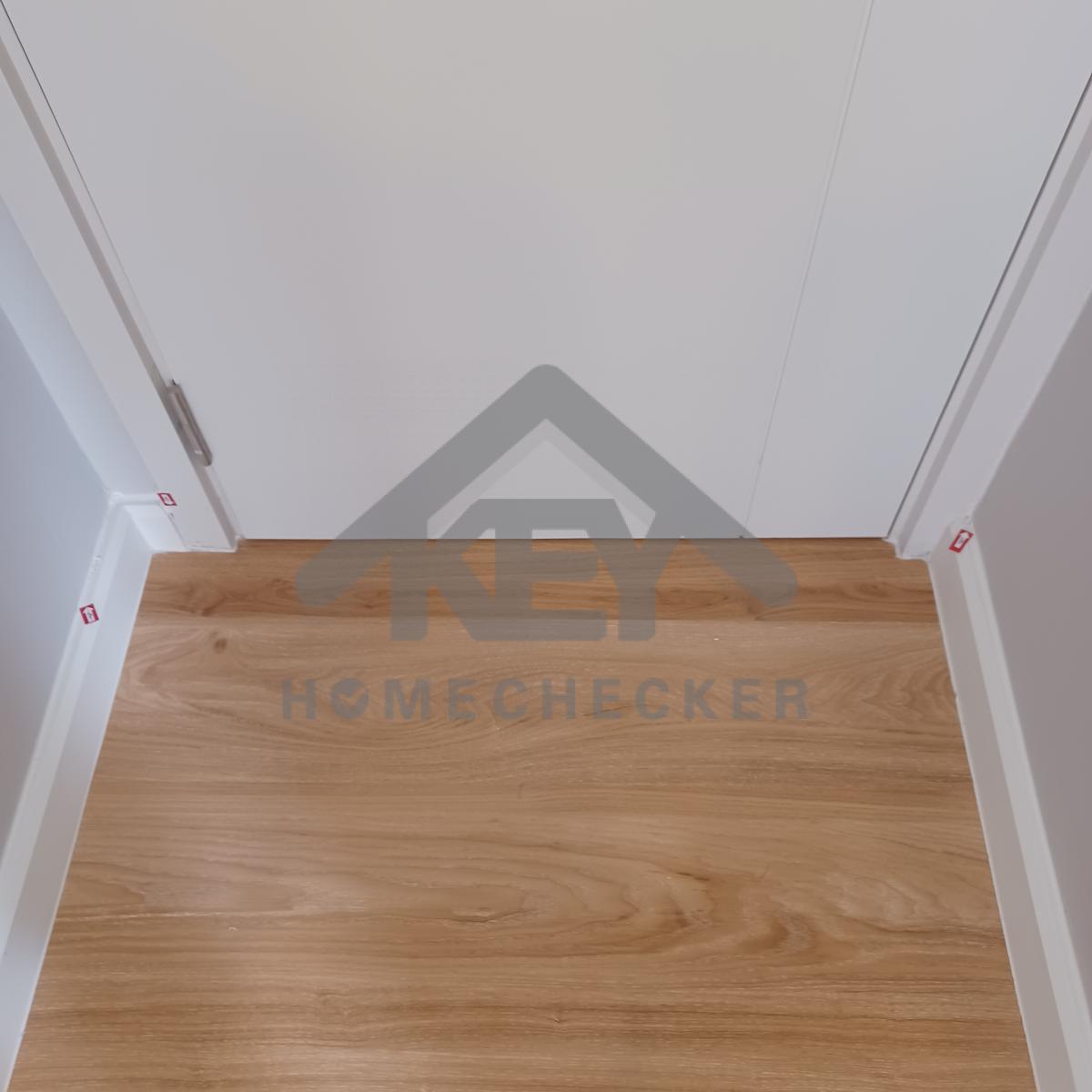

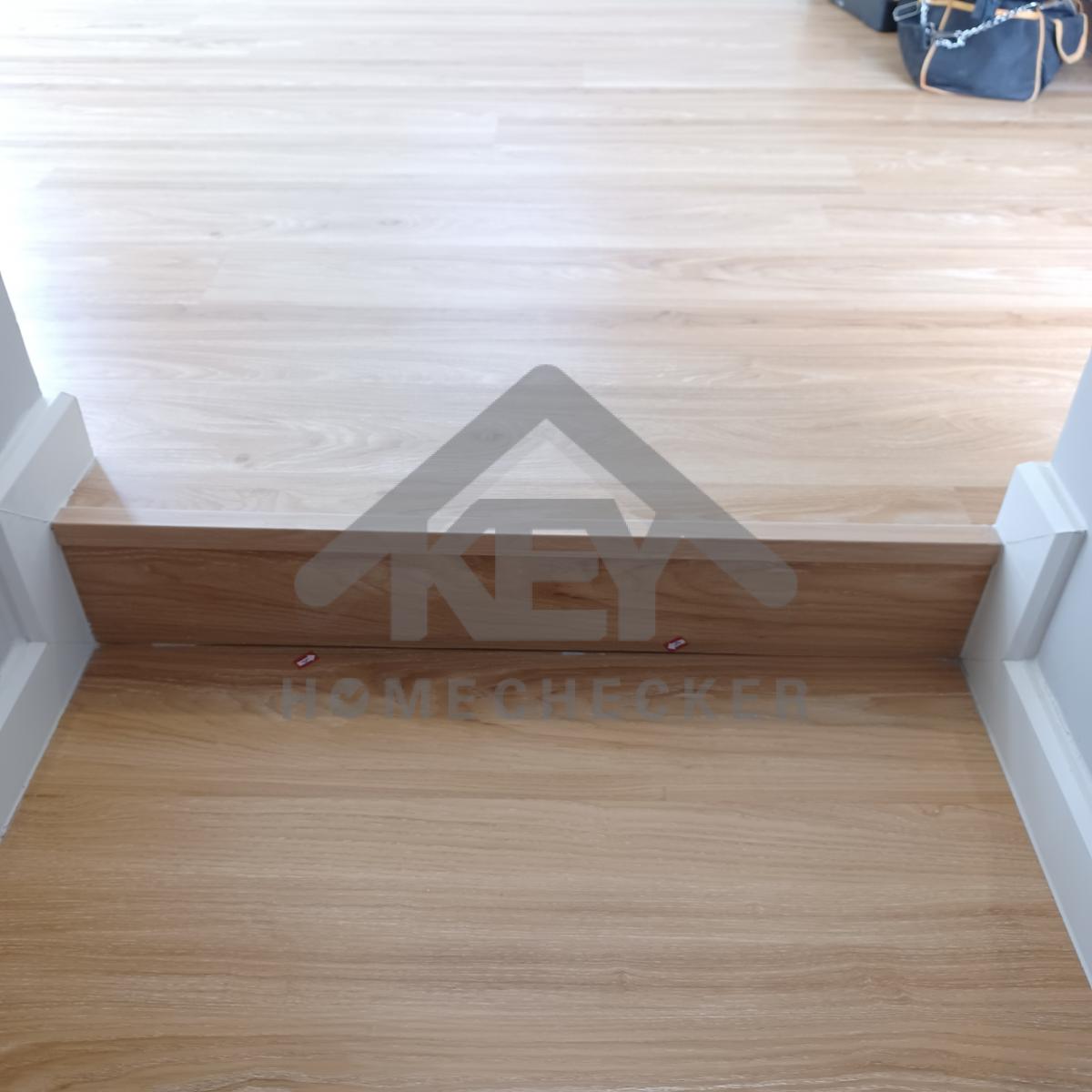

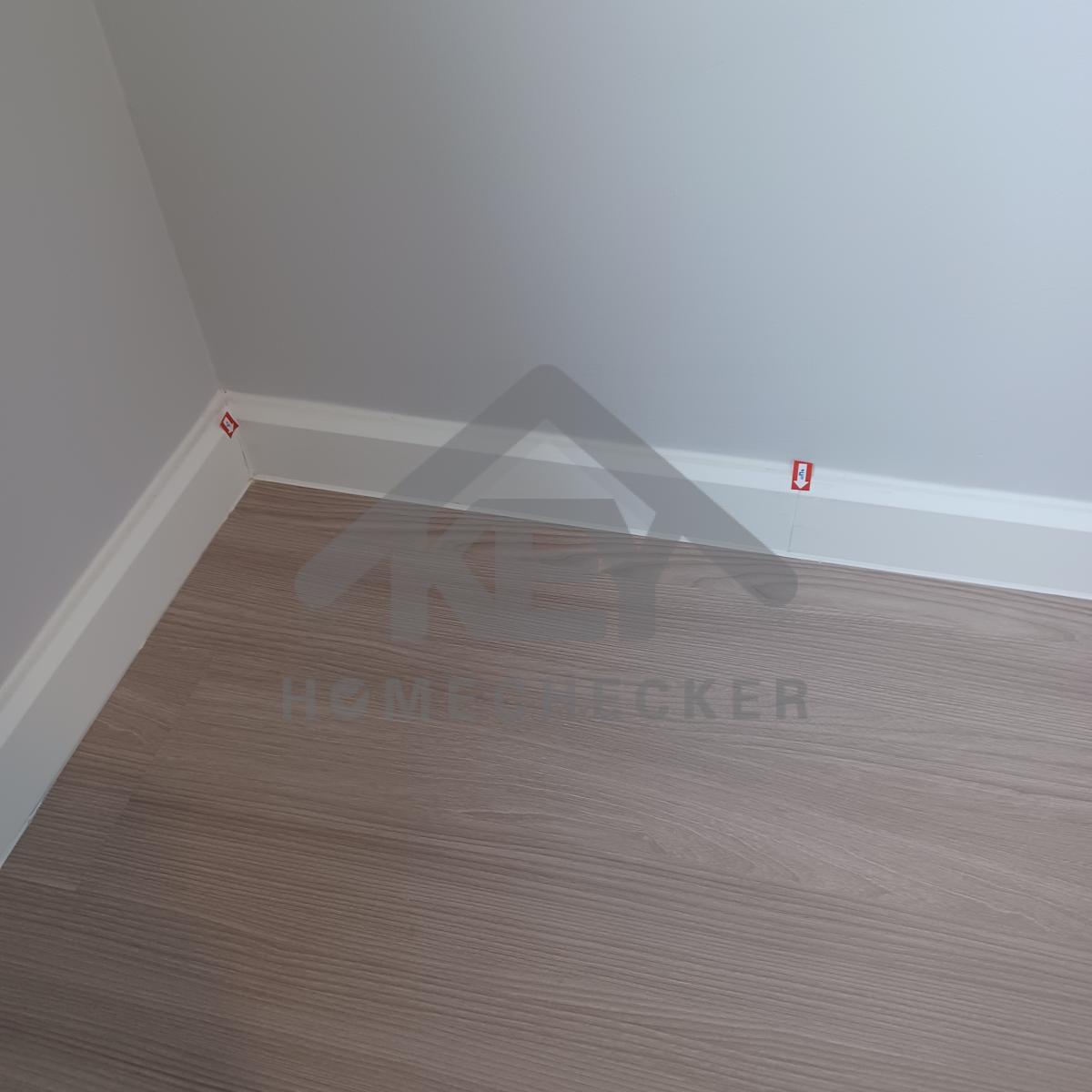

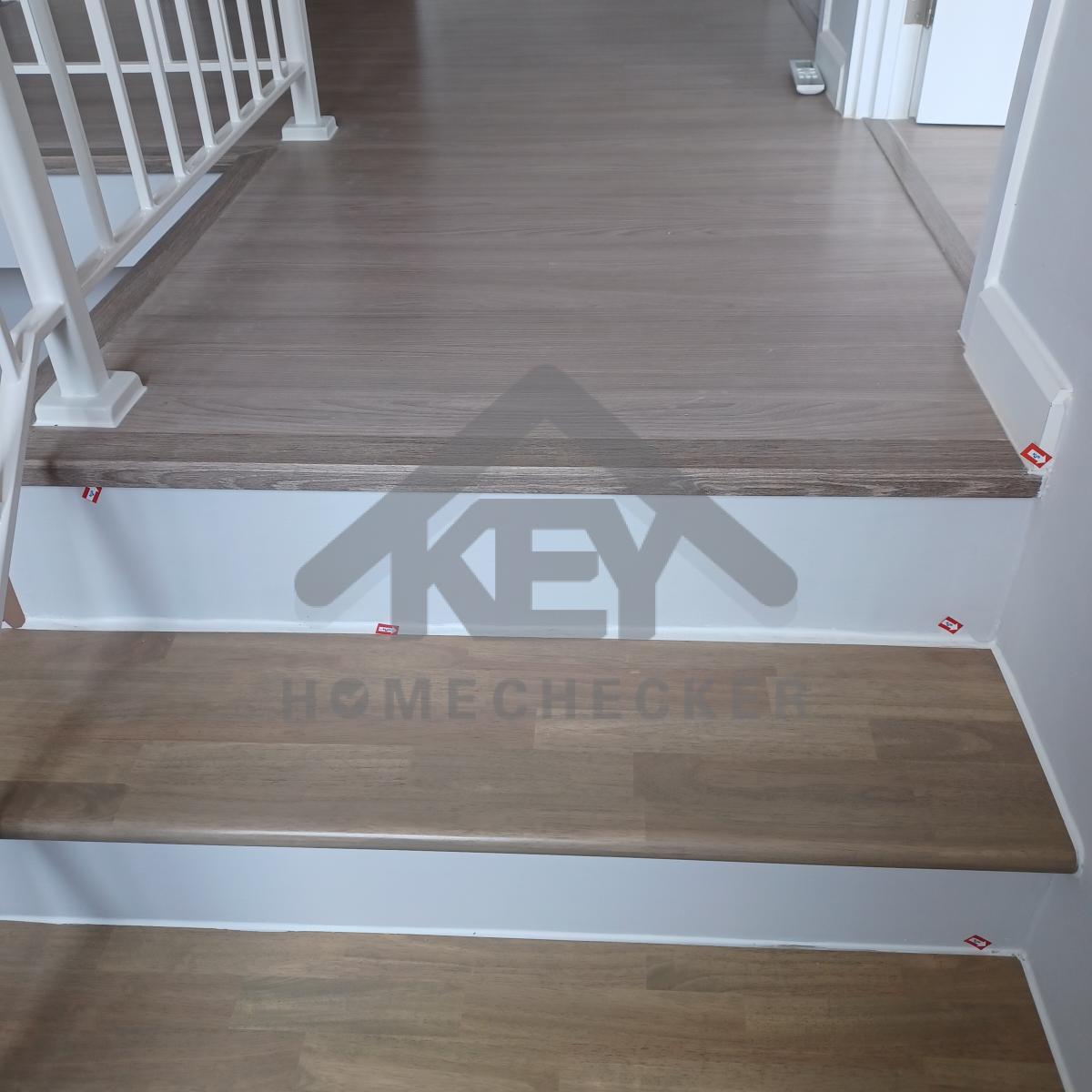

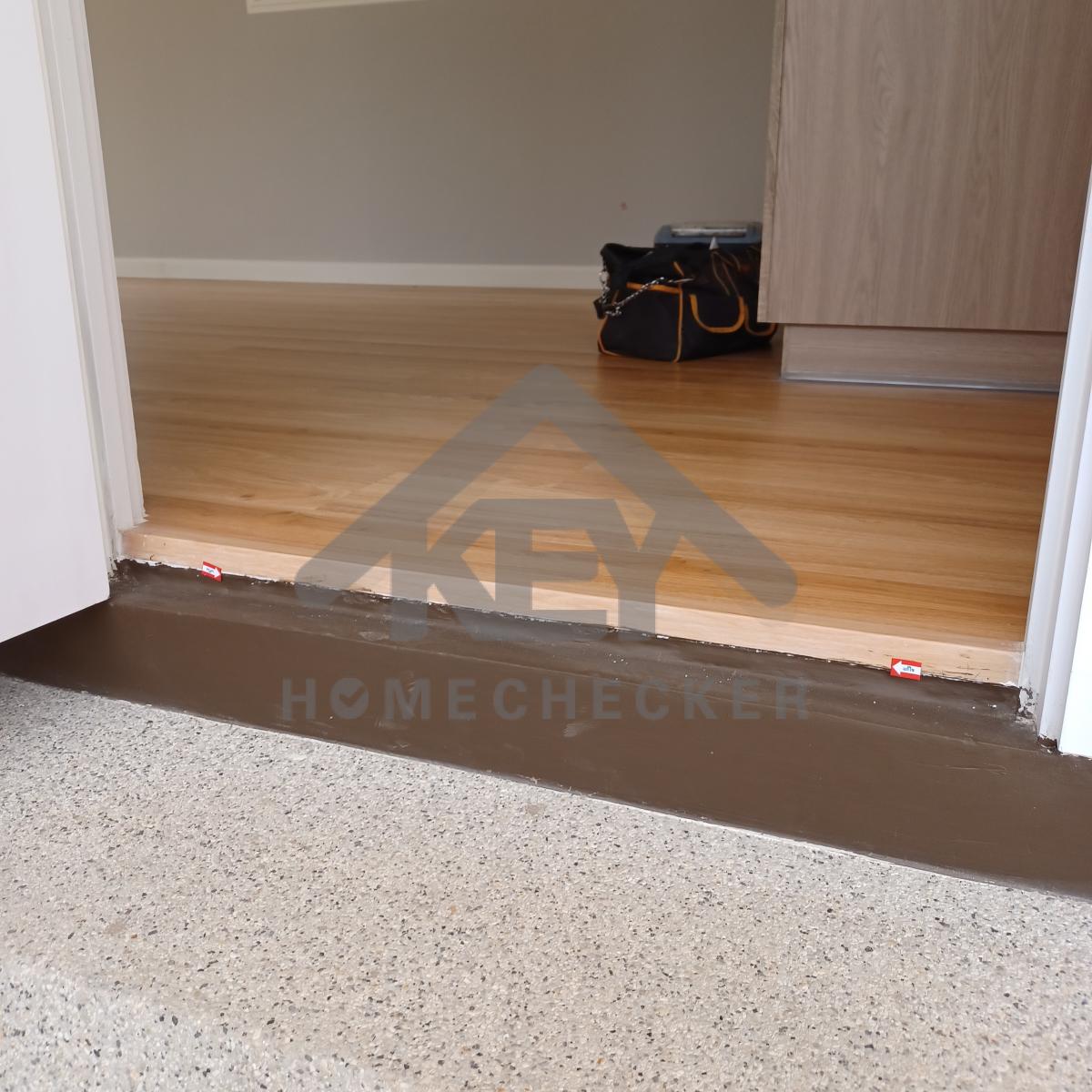

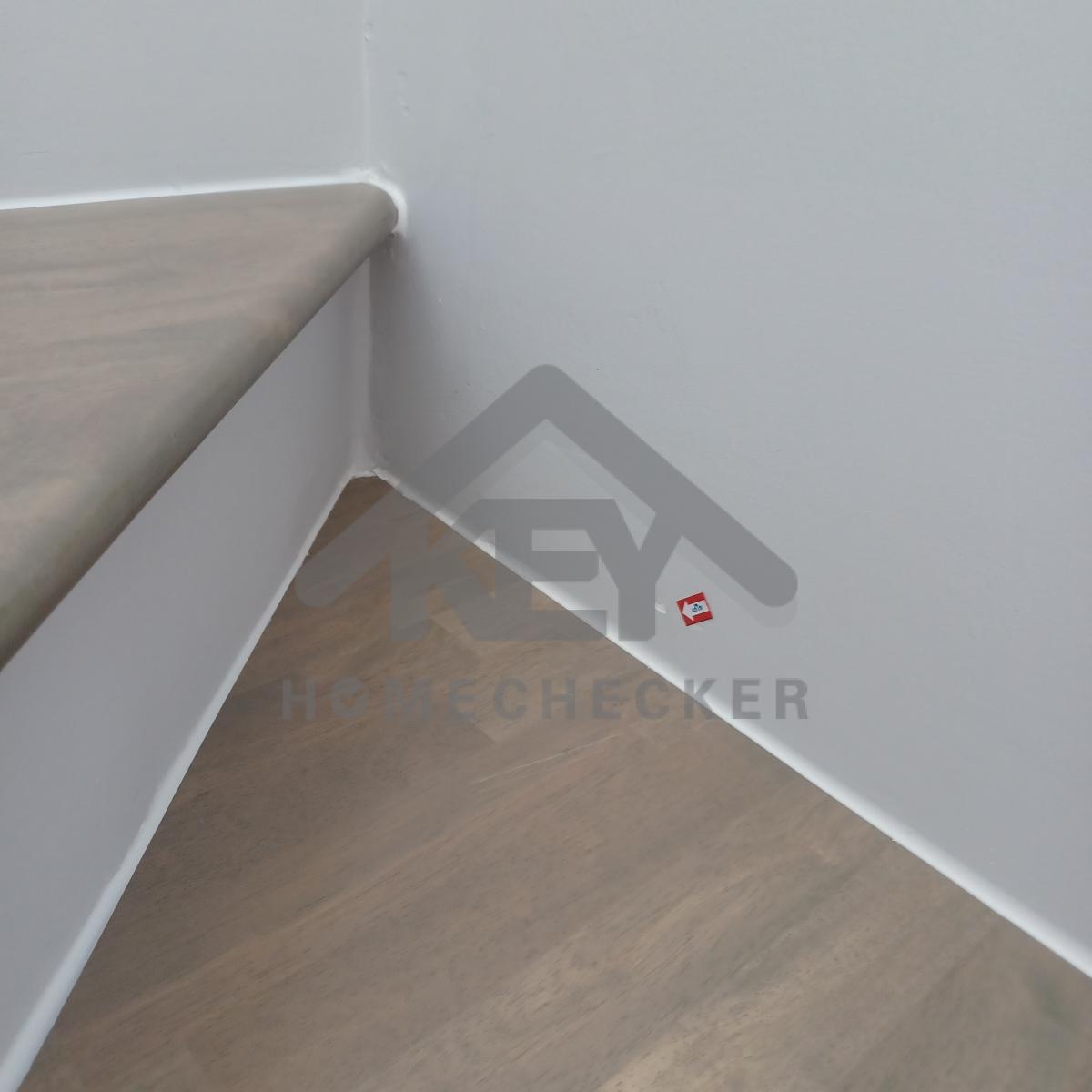

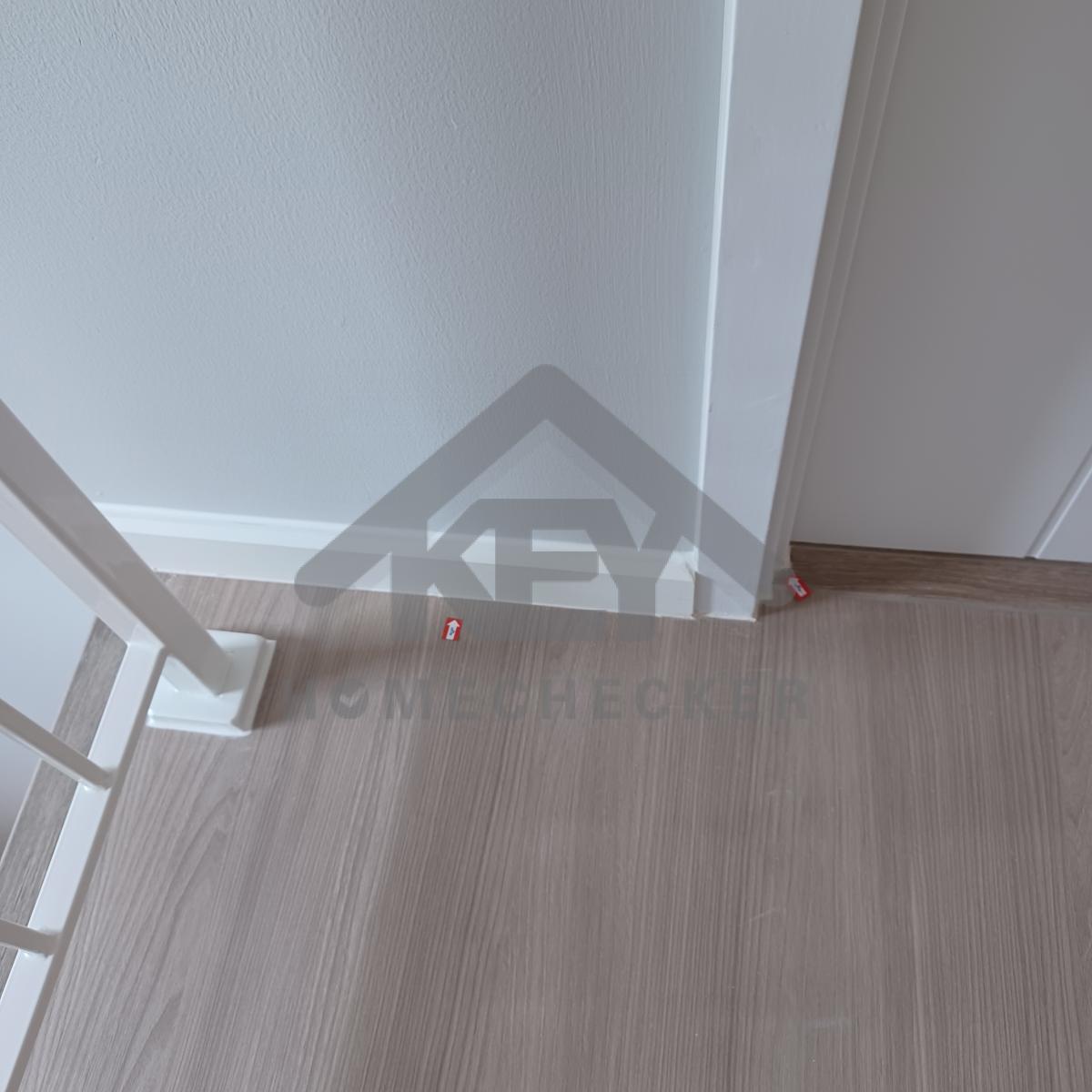

แก้ไข พื้นยวบ ติดตั้งตัวจบขอบพื้นให้แน่นหนา และเก็บงานซิลิโคนให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บรอยฝ้าเพดาน
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข เก็บงานรอยร้าวเก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนัง
แก้ไข ทำความสะอาดเก็บงานซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนัง
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย

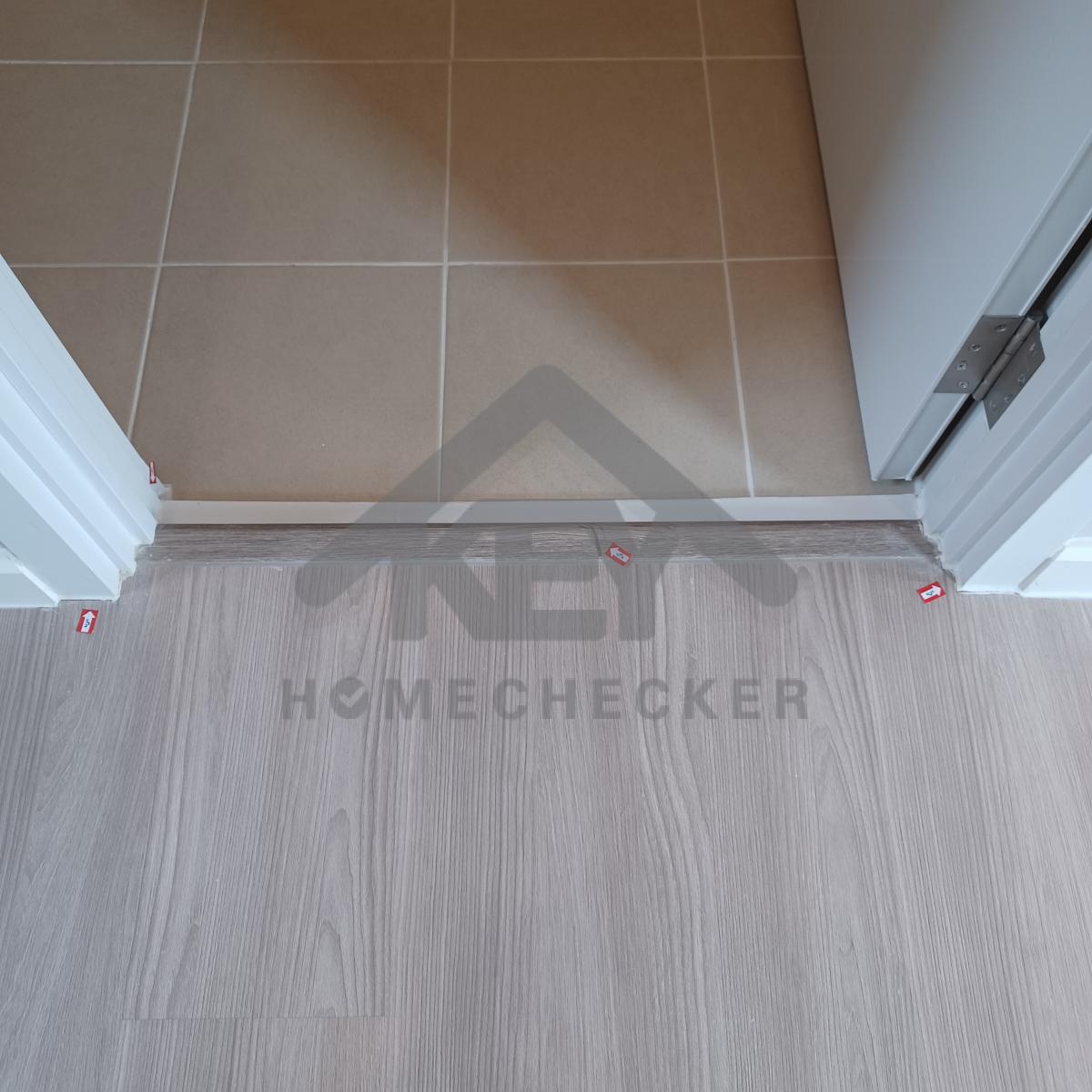

แก้ไข เก็บงานรอยต่อพื้นให้เรียบร้อย

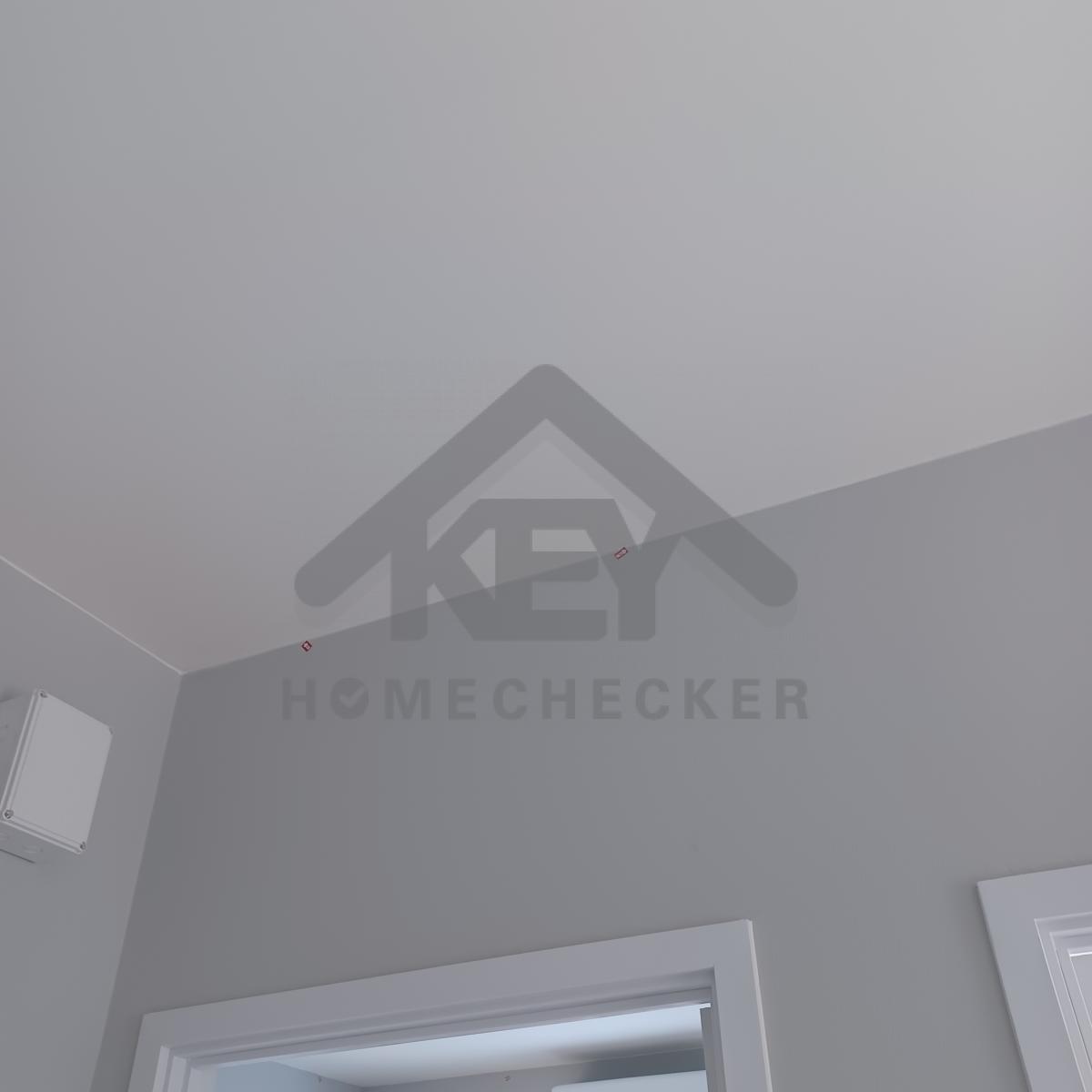

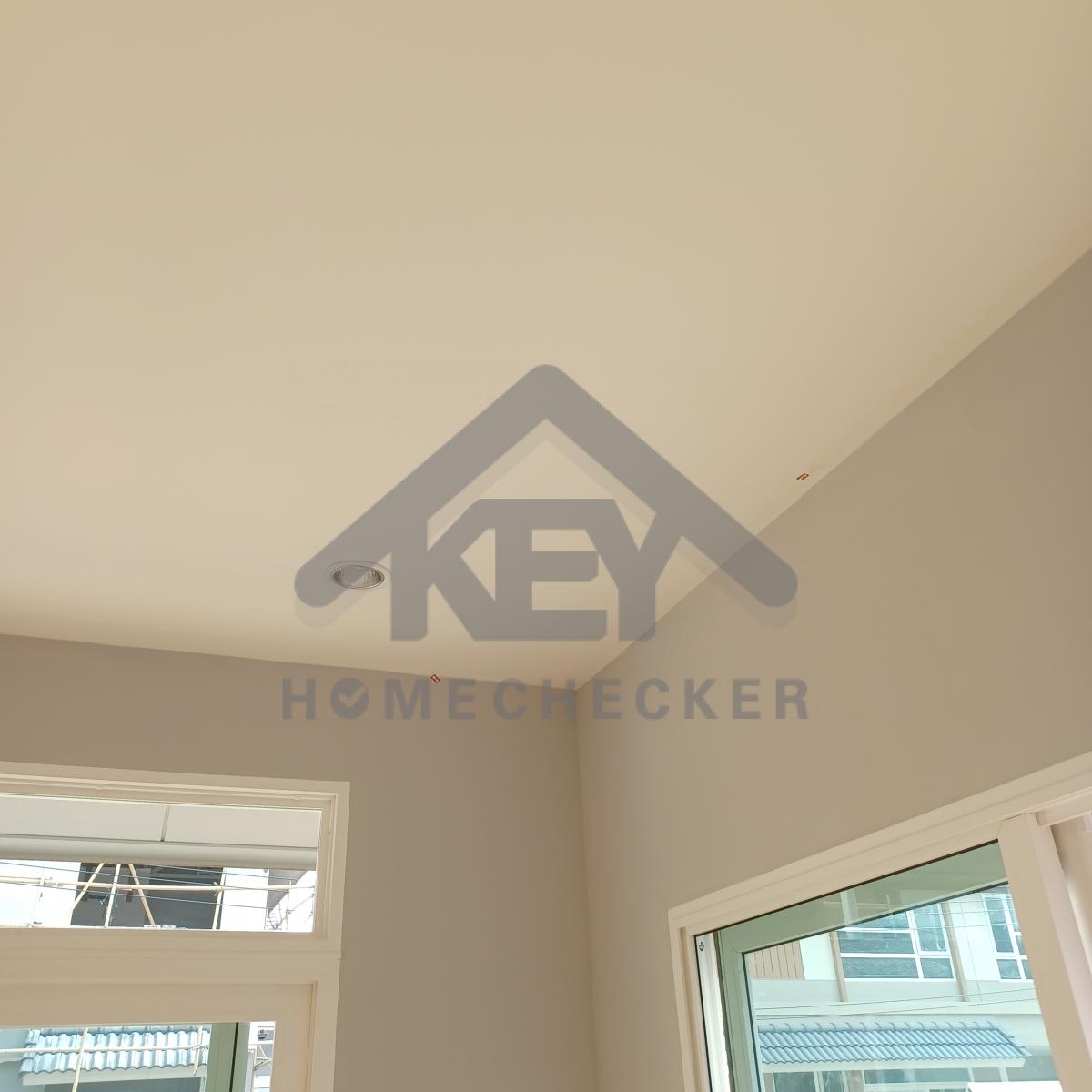

แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบบานประตูโรงจอดรถ ให้เรียบร้อย
แก้ไข เก็บงานติดตั้งขอบบล็อกไฟโรงจอดรถให้เรียบร้อย

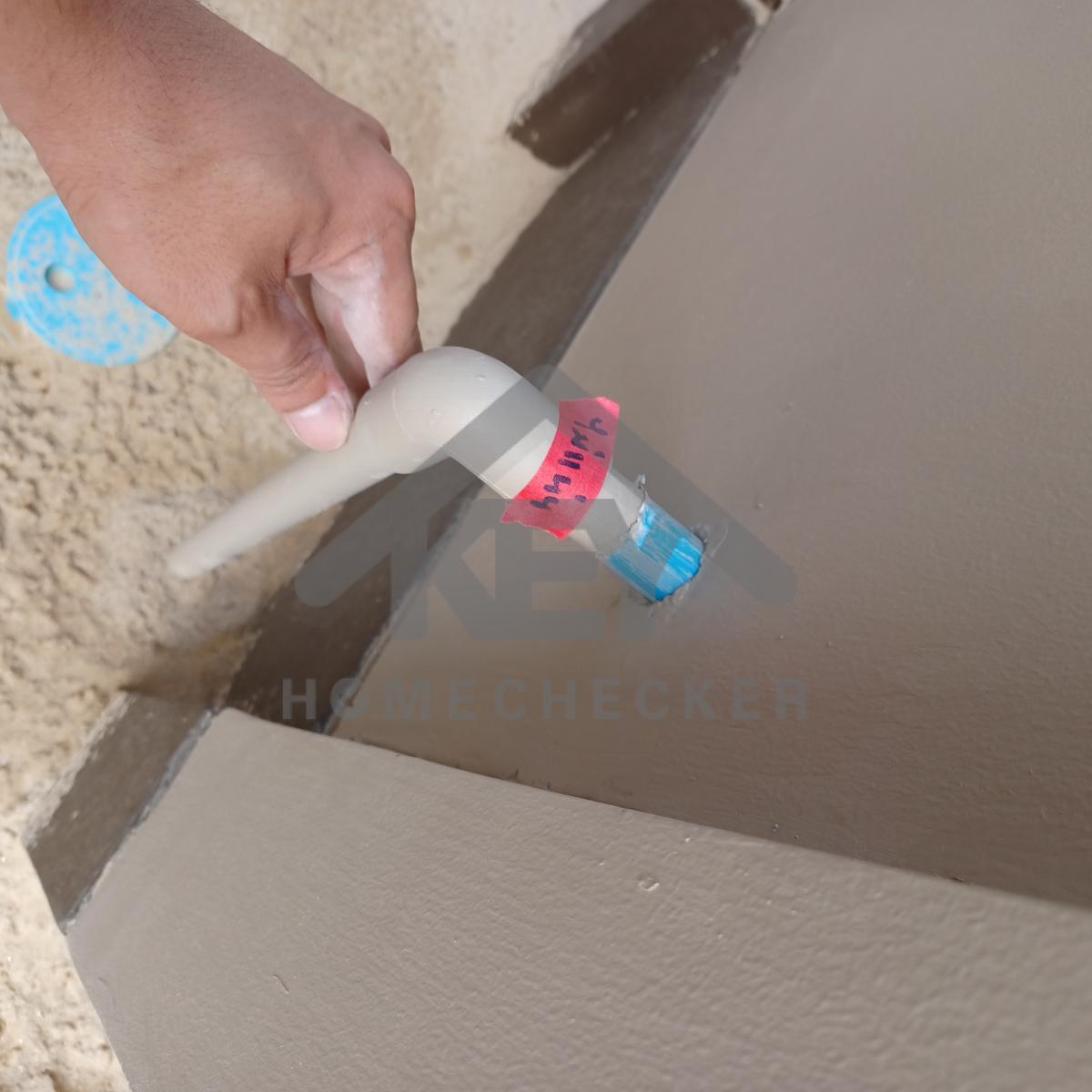

แก้ไข เก็บงานรอยต่อ ร่องผนังโรงจอดรถให้เรียบร้อย
แก้ไข แต่งเก็บสีขอบหน้าต่างห้องน้ำให้เรียบร้อย

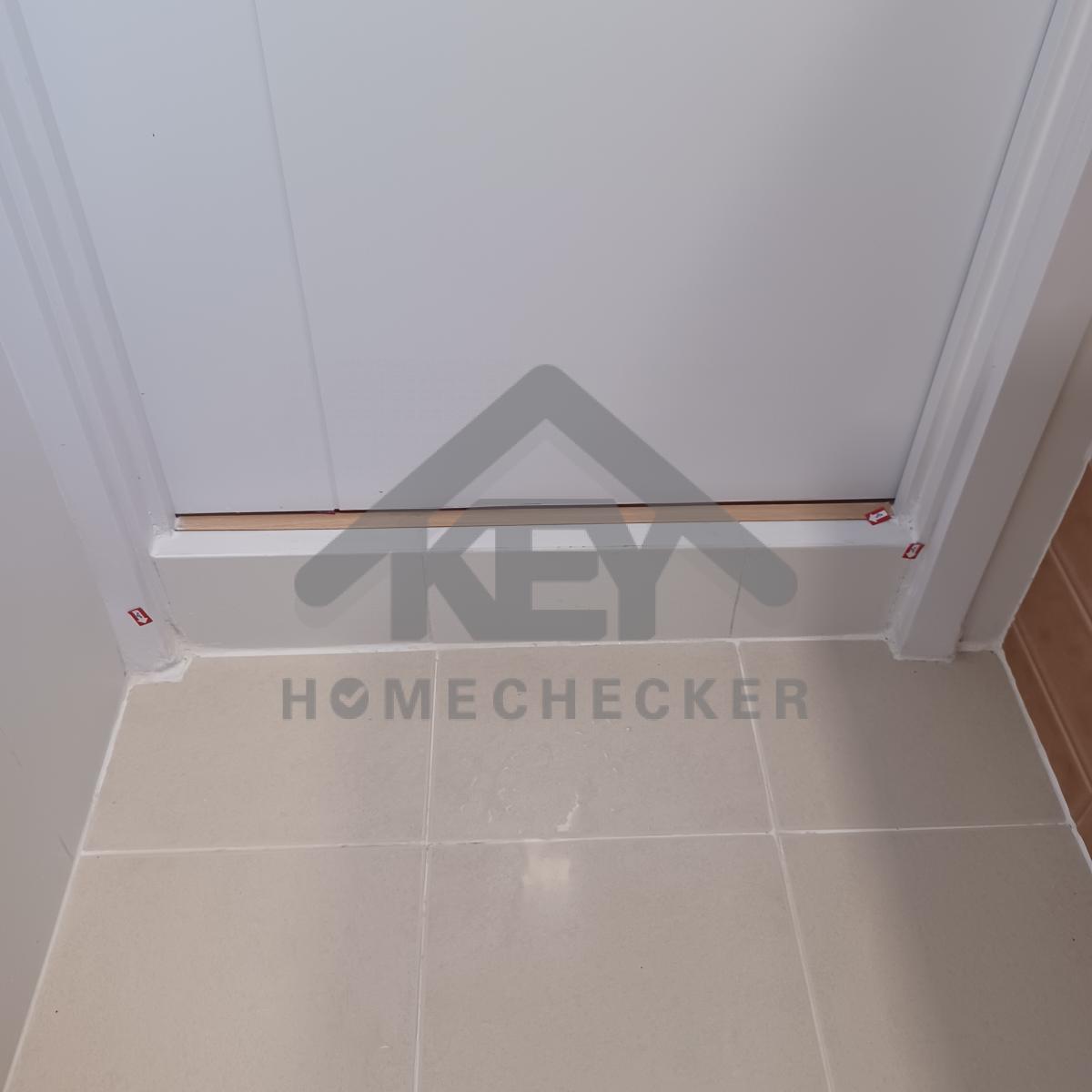

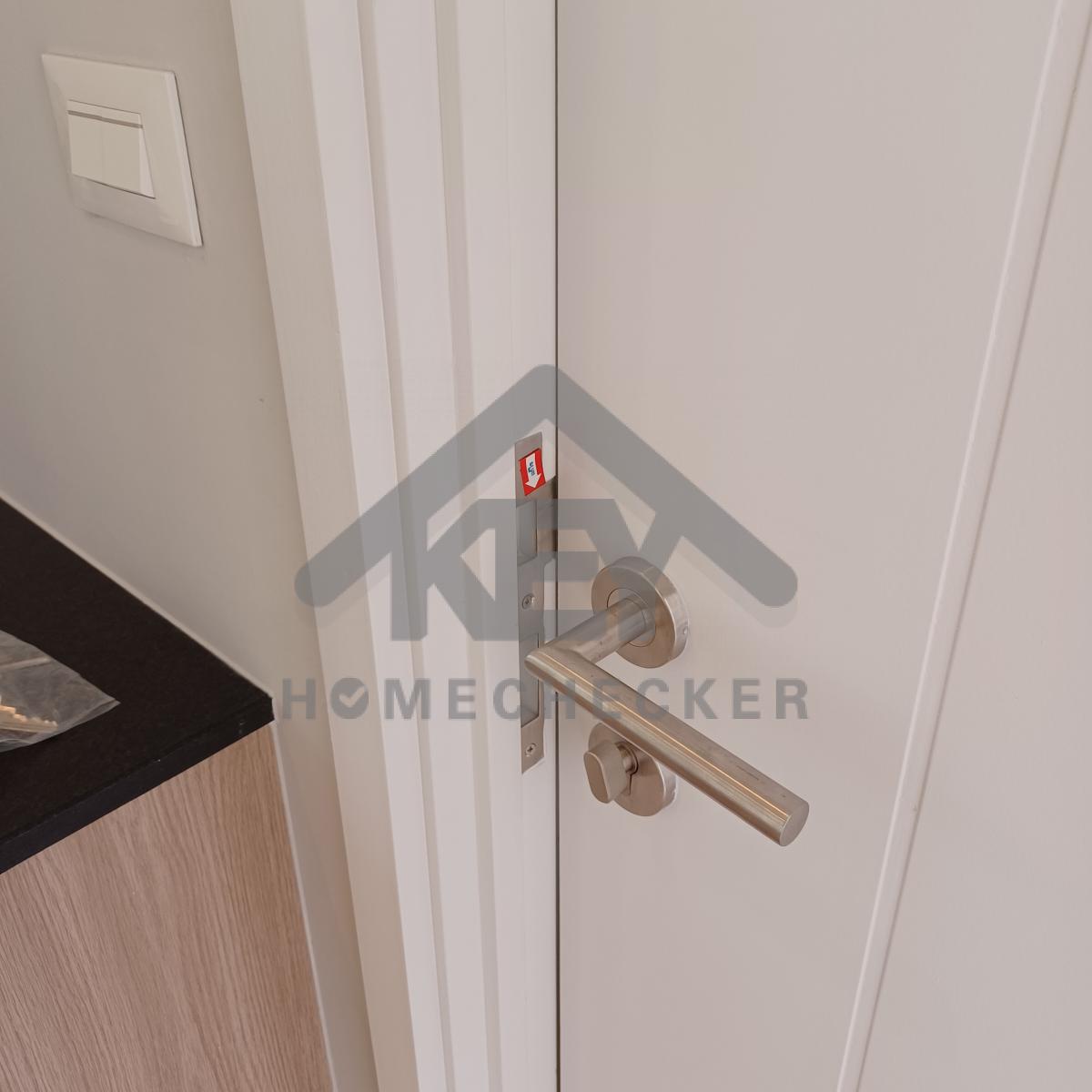

7. งานห้องครัวชั้น 1

แก้ไข ลูกบิดประตูห้องครัวปิดล็อคไม่สะดวก
งานเรียบร้อยดี

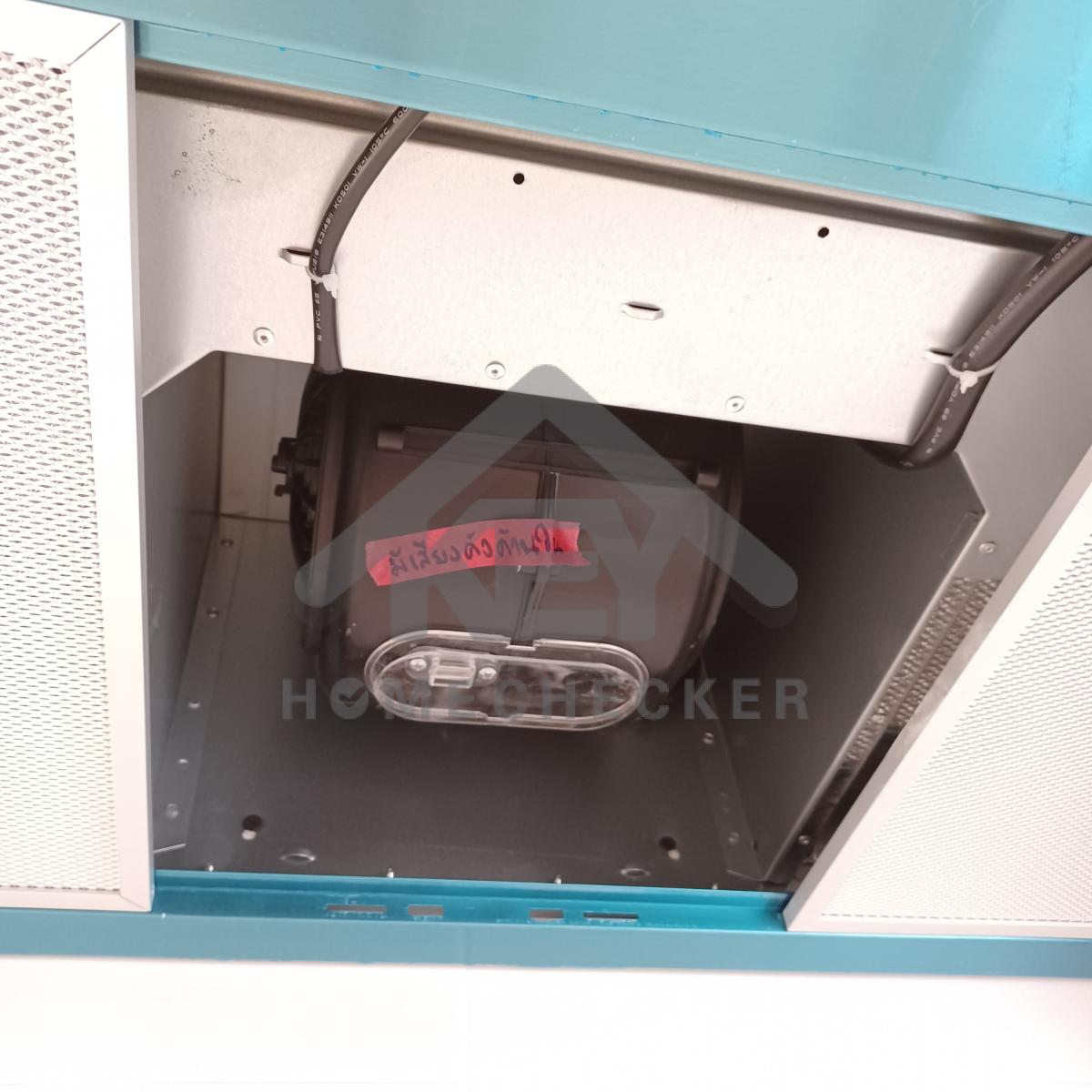

แก้ไข มีเสียงดังด้านในมอเตอร์ ตรวจเช็คเศษวัสดุติดค้างด้านในเพิ่มเติม
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนัง
แก้ไข เก็บสีขอบประตูให้เรียบร้อย
แก้ไข ใส่ตัวปิดครอบวงกบให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีบัวพื้นให้เรียบร้อย

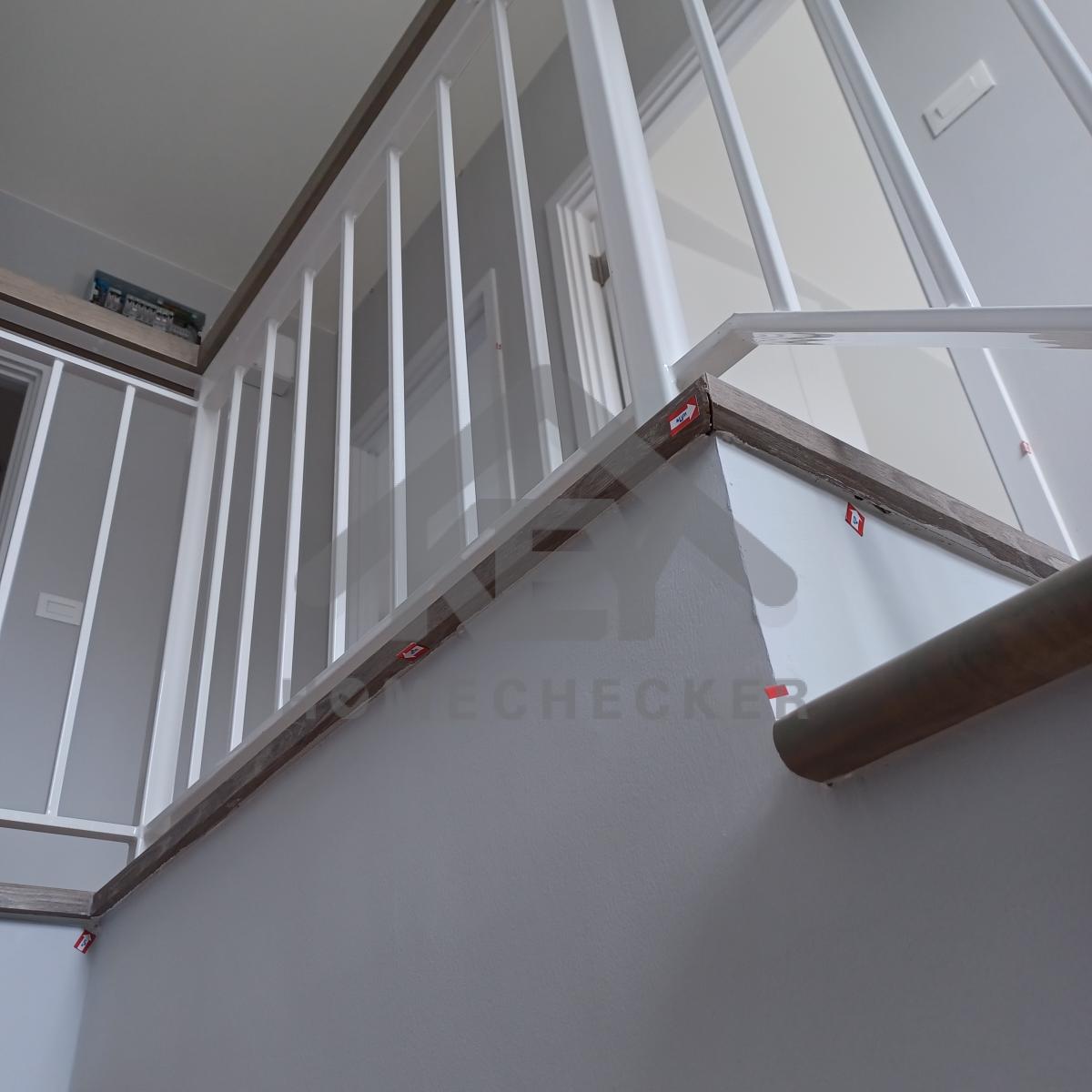

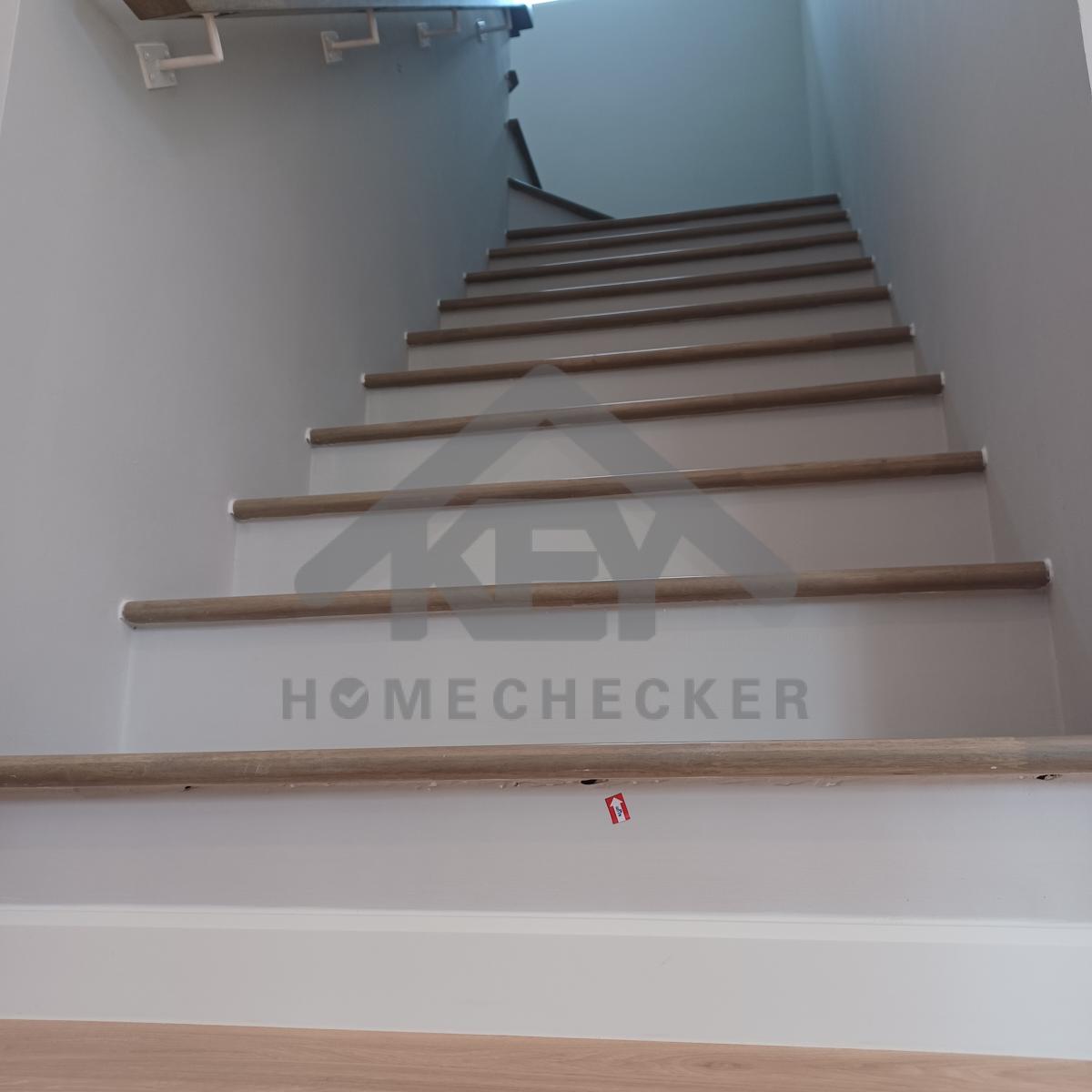

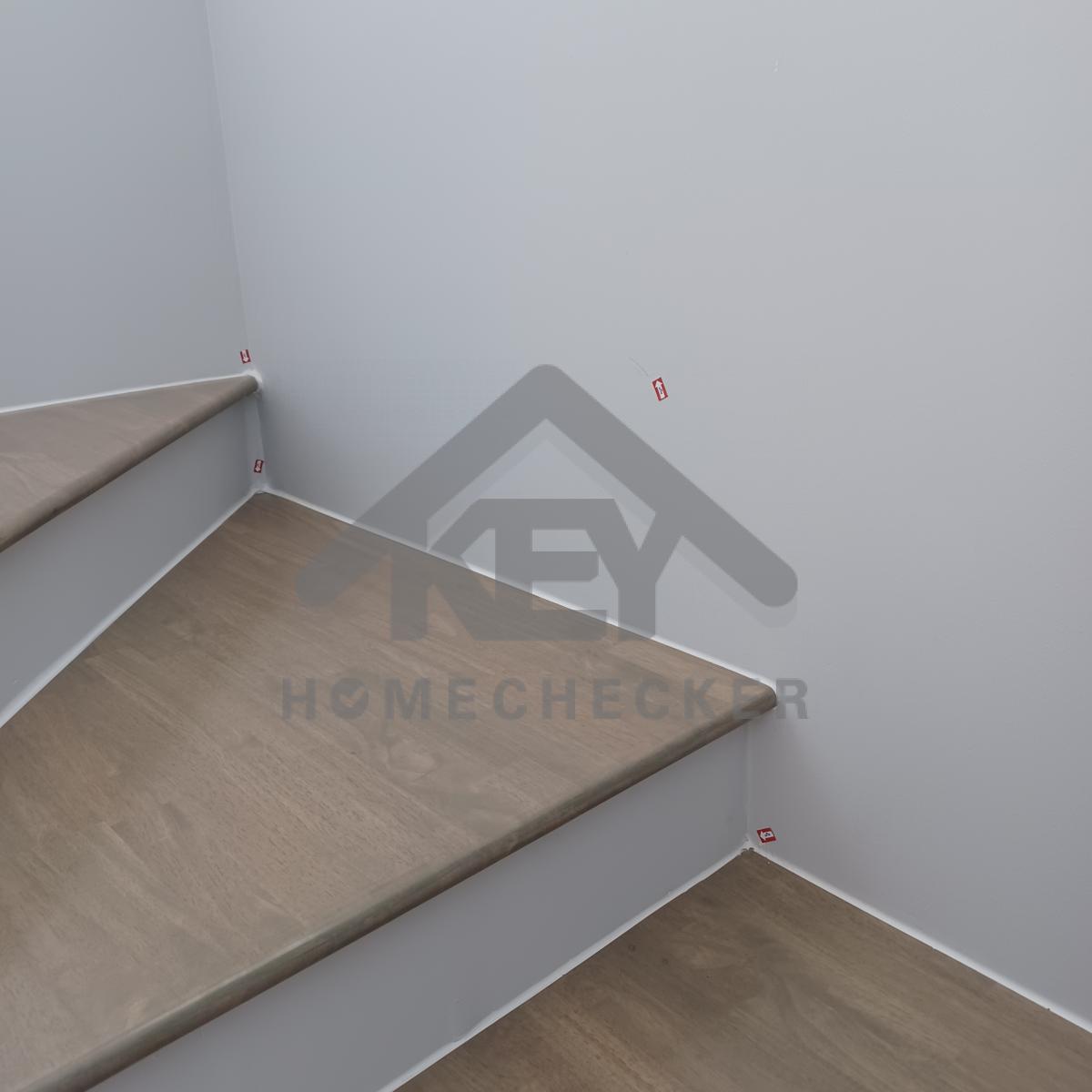

8. งานบันไดชั้น 1

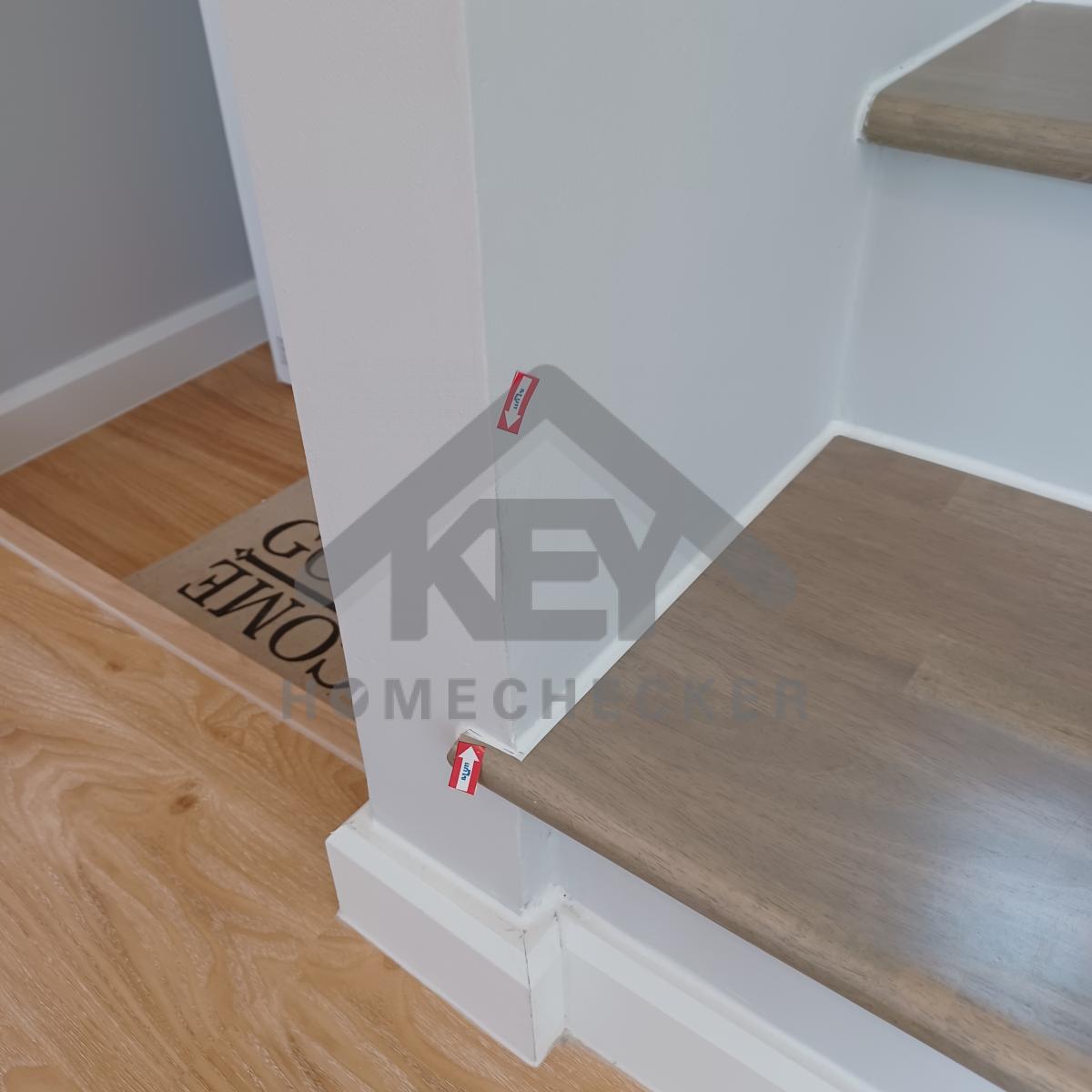

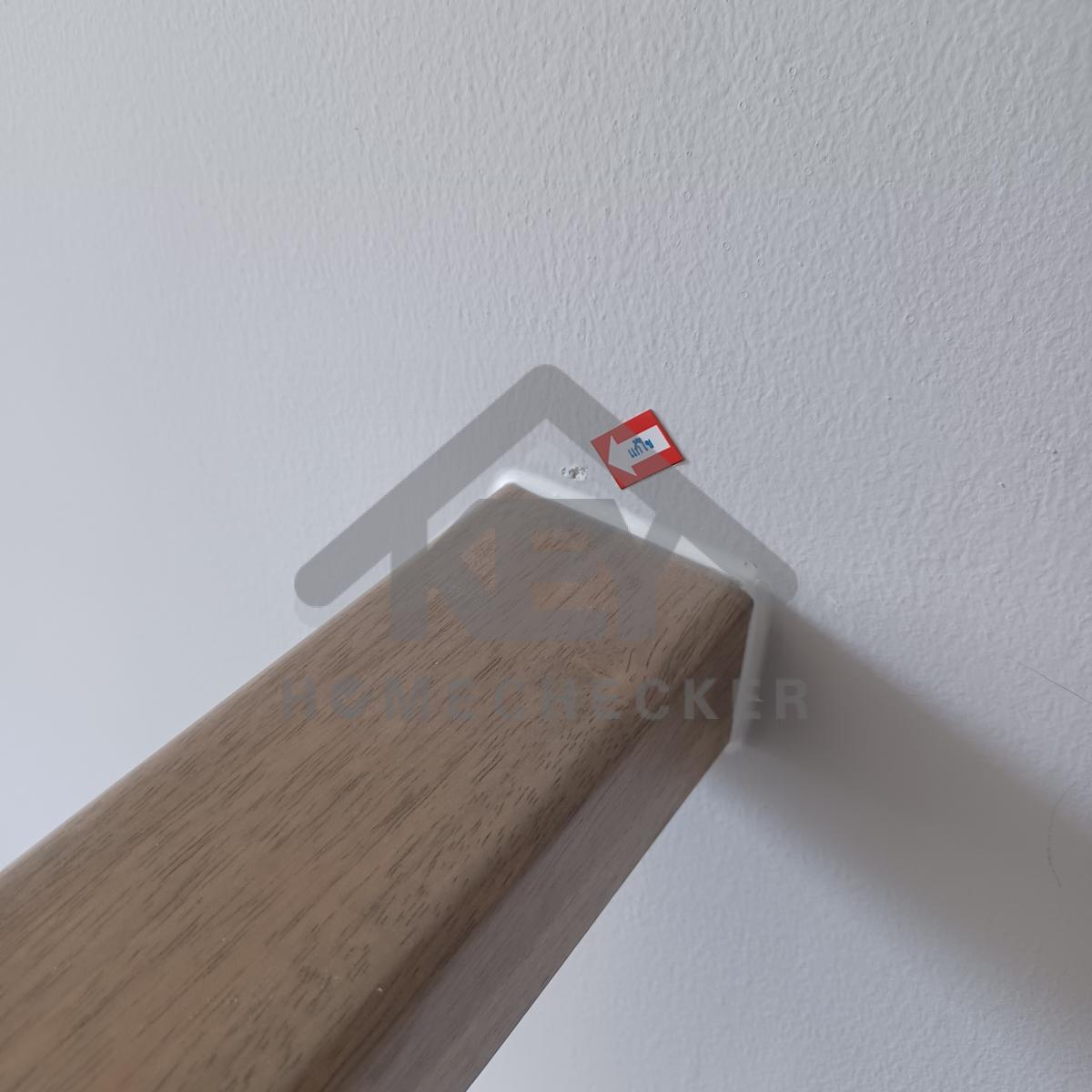

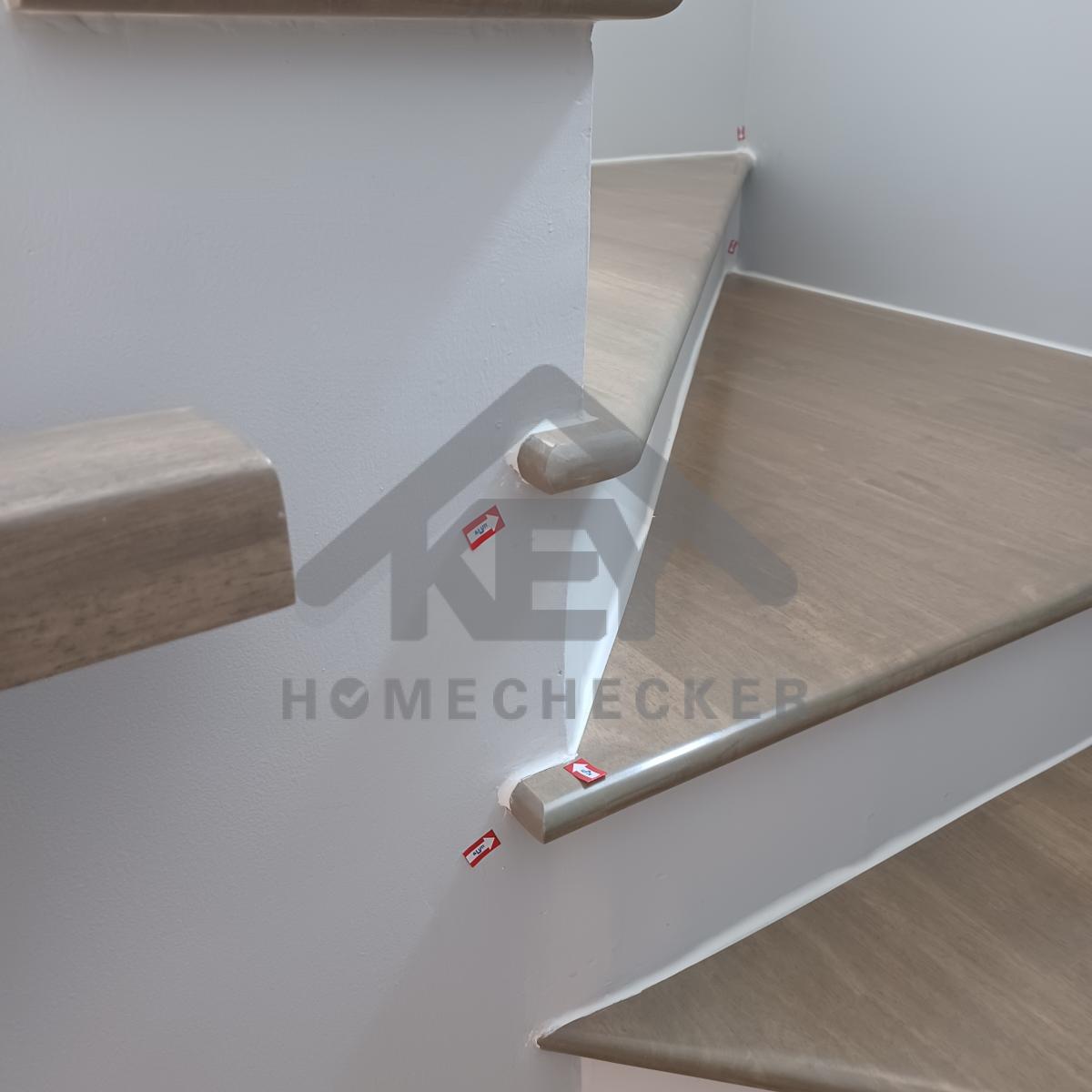

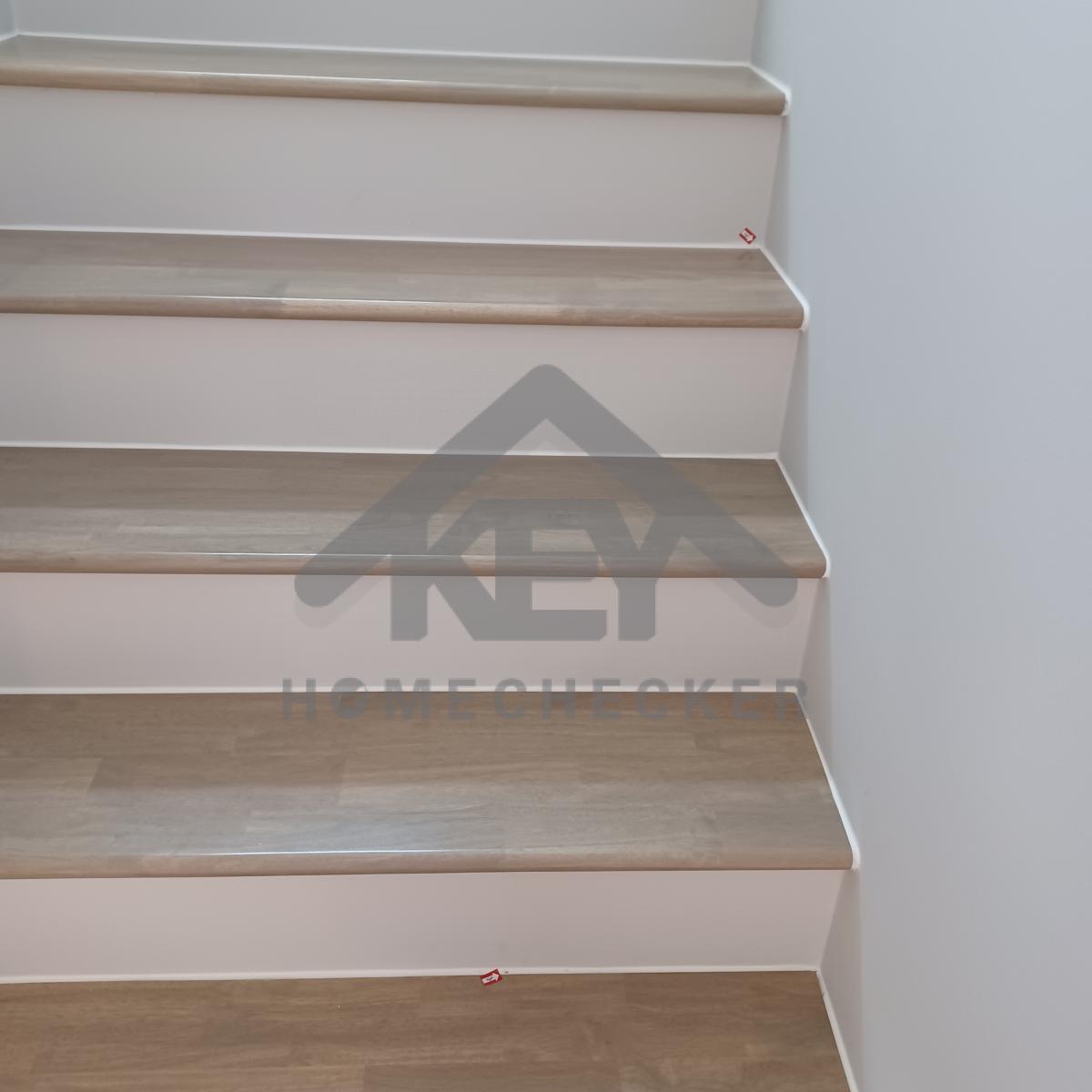

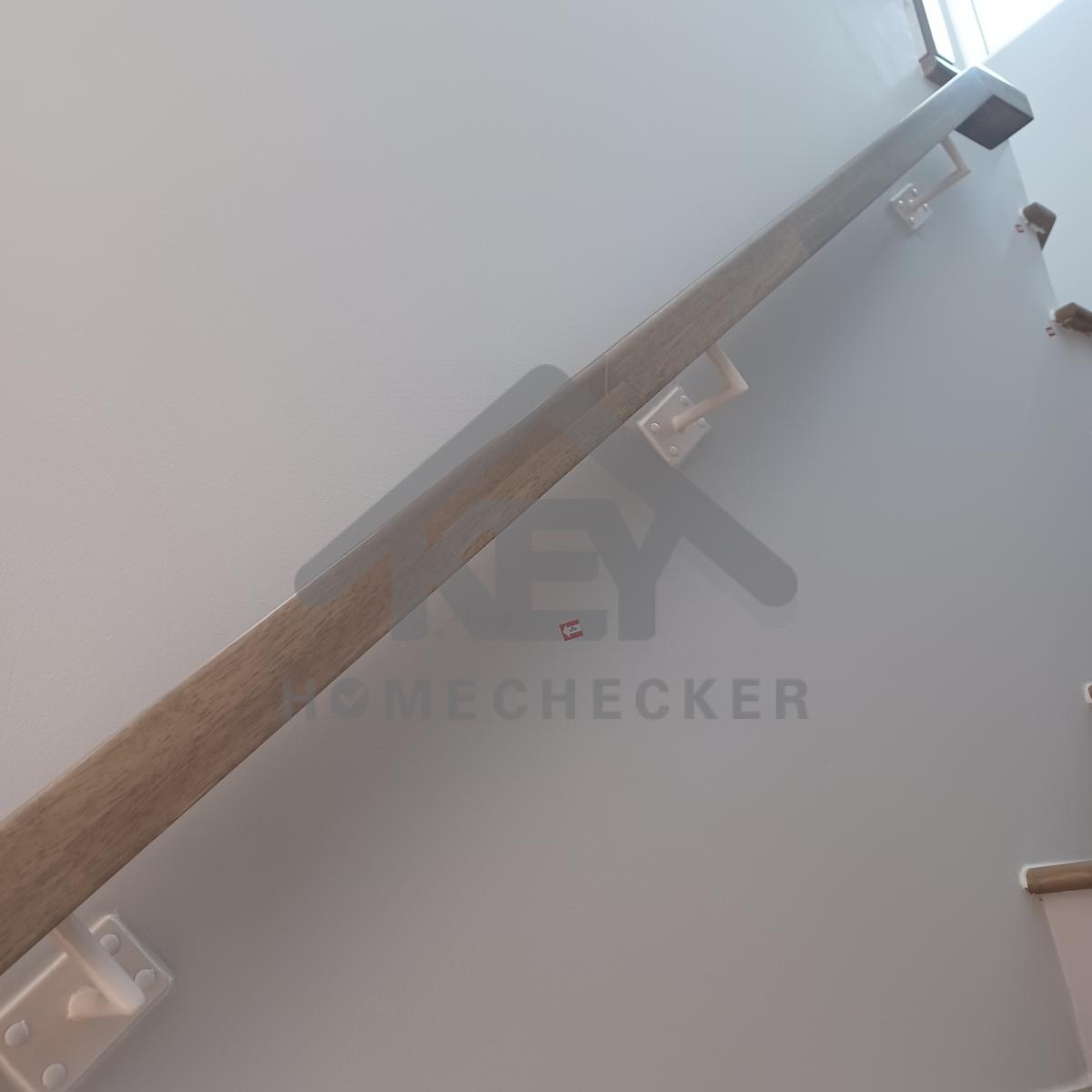

แก้ไข เก็บงานซิลิโคนเก็บสีใต้ขอบไม้บันไดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีขอบบันไดทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาด เก็บรอยเก็บสีผนัง
แก้ไข เก็บงานซิลิโคนเก็บสีขอบไม้บันไดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบไม้บันไดให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนัง
แก้ไข เก็บรอยเก็บสีผนังและซิลิโคนขอบไม้บันไดให้เรียบร้อย
แก้ไข เก็บงานรอยต่อ และทำความสะอาดเก็บสีขอบบันไดทั้งหมดให้เรียบร้อย
แก้ไข แต่งขอบเก็บงานเก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนและเก็บสีขอบบันไดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีผนัง
แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานเก็บสีให้เรียบร้อย

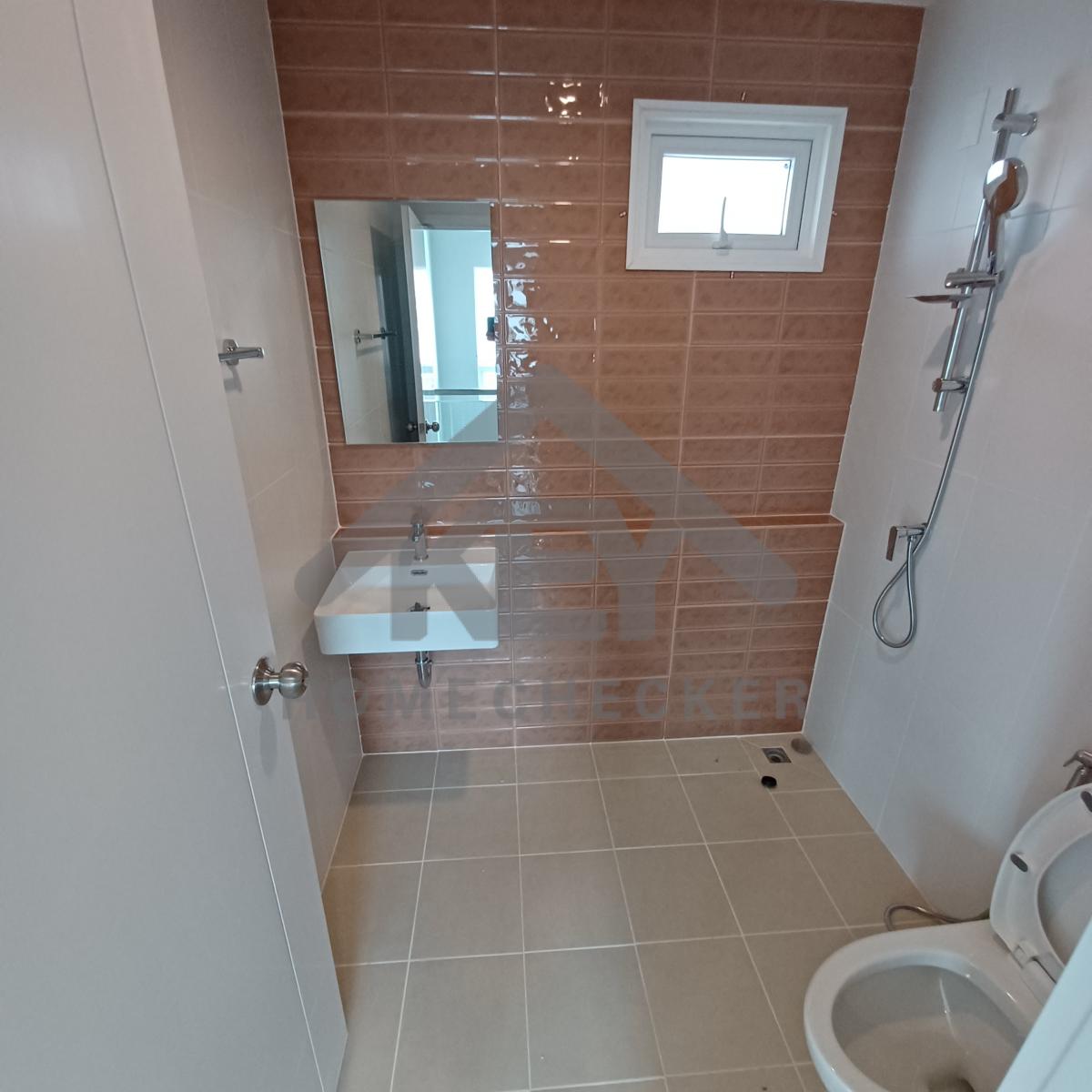

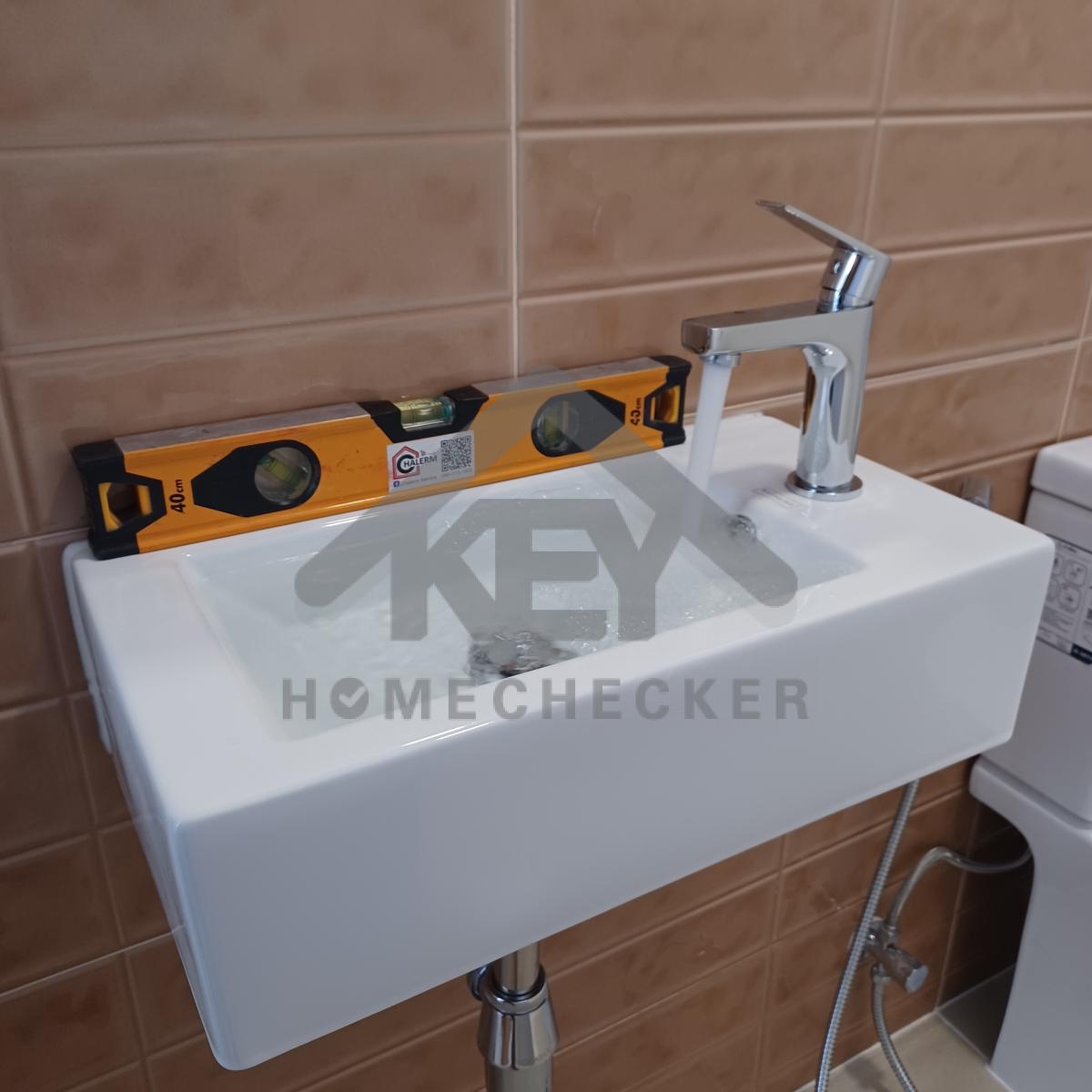

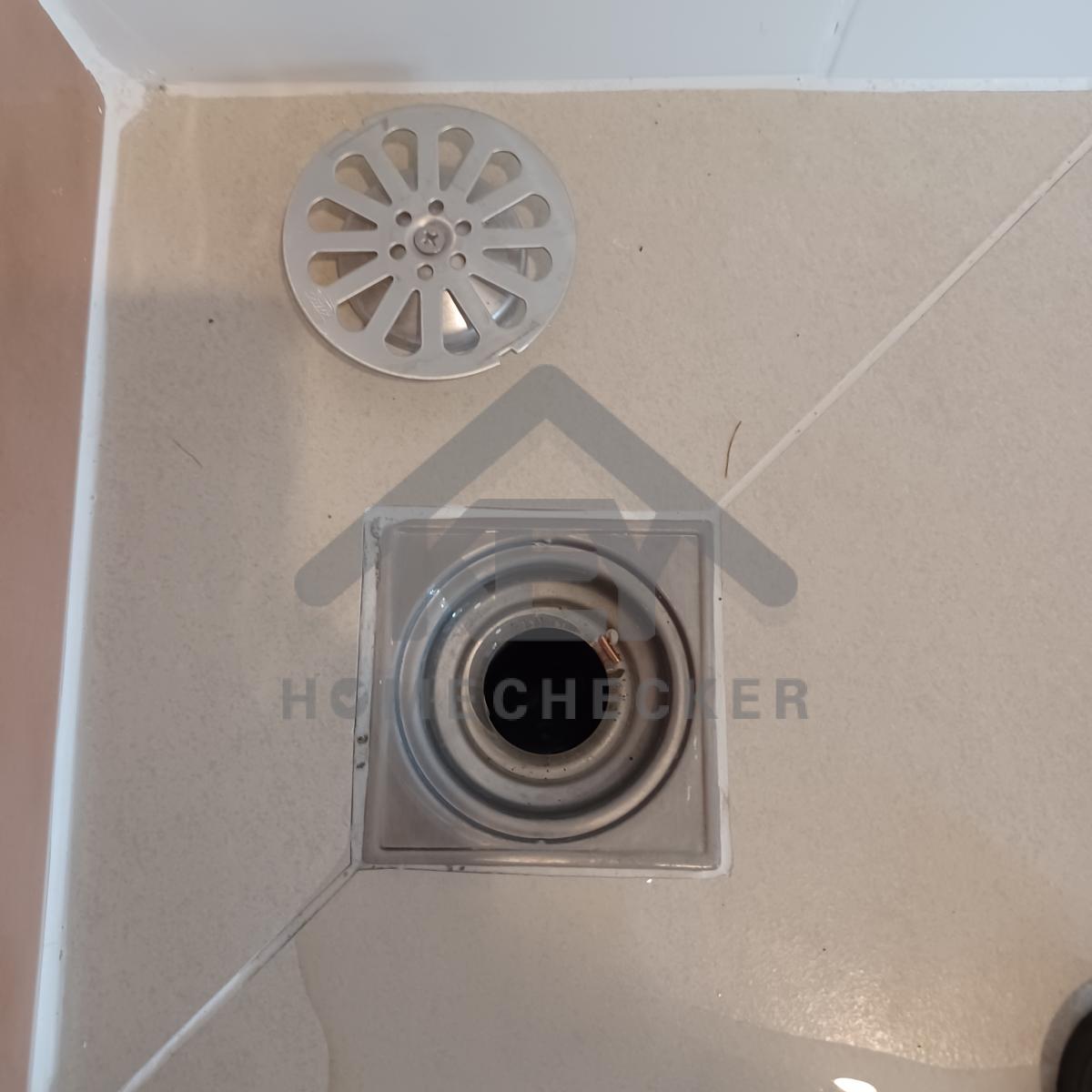

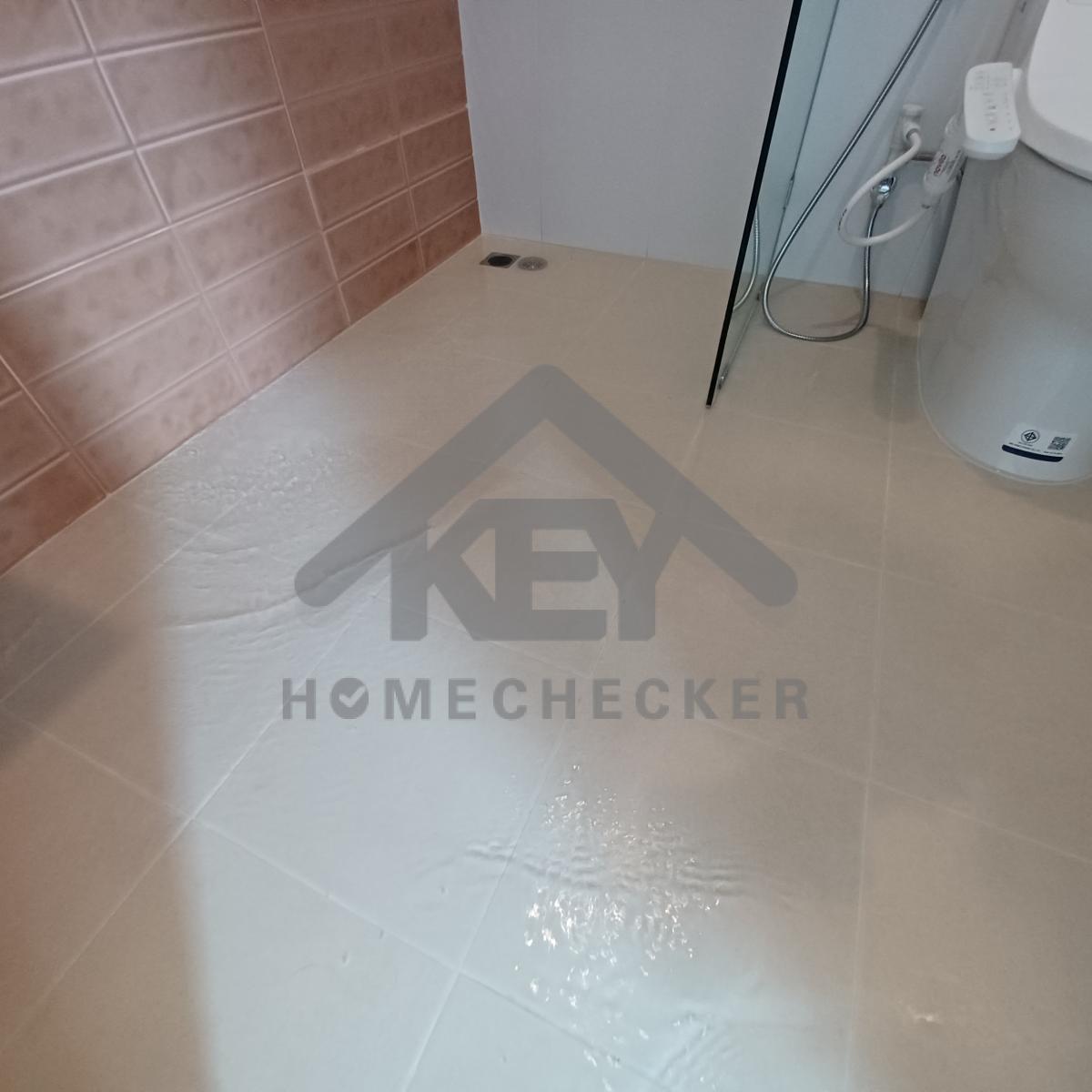

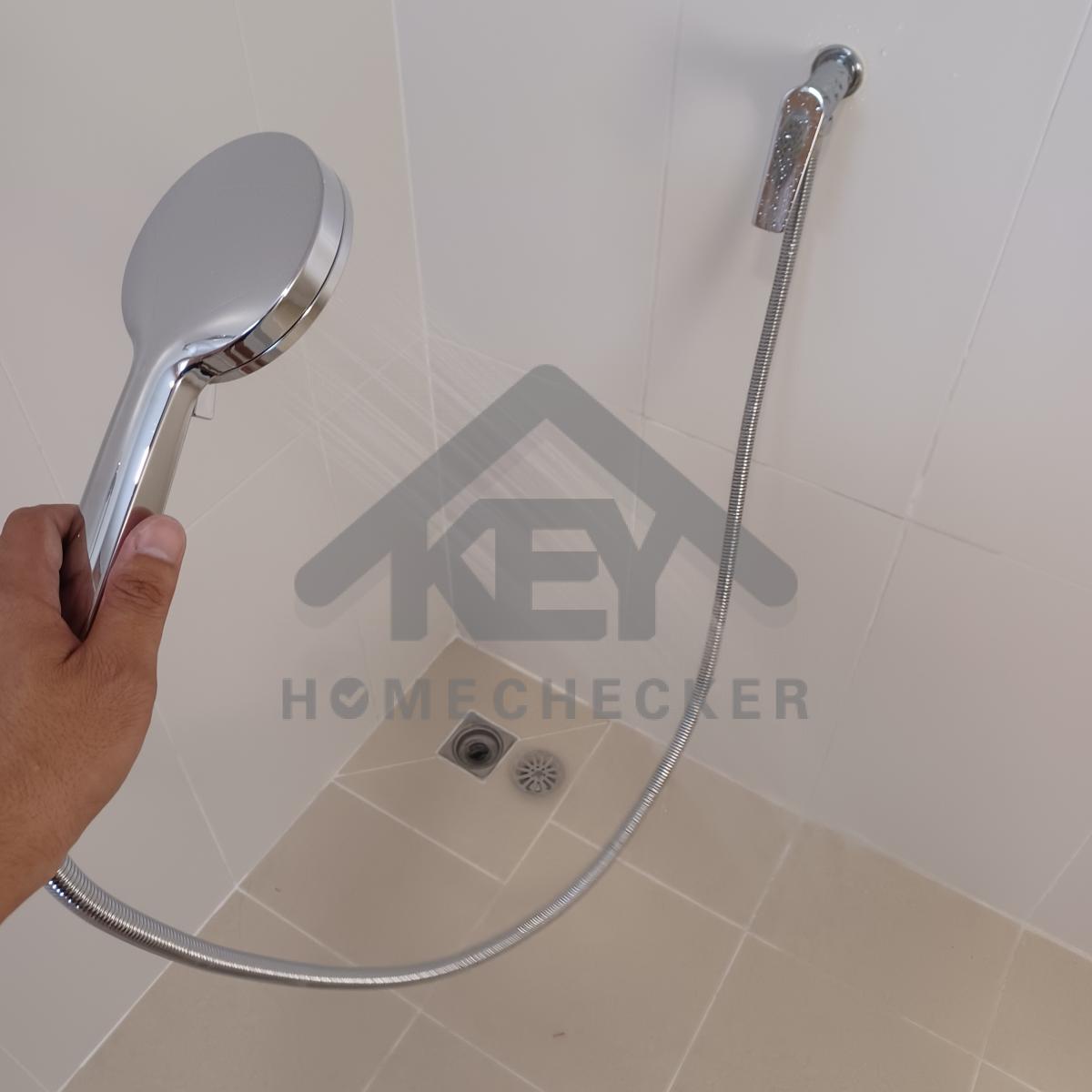

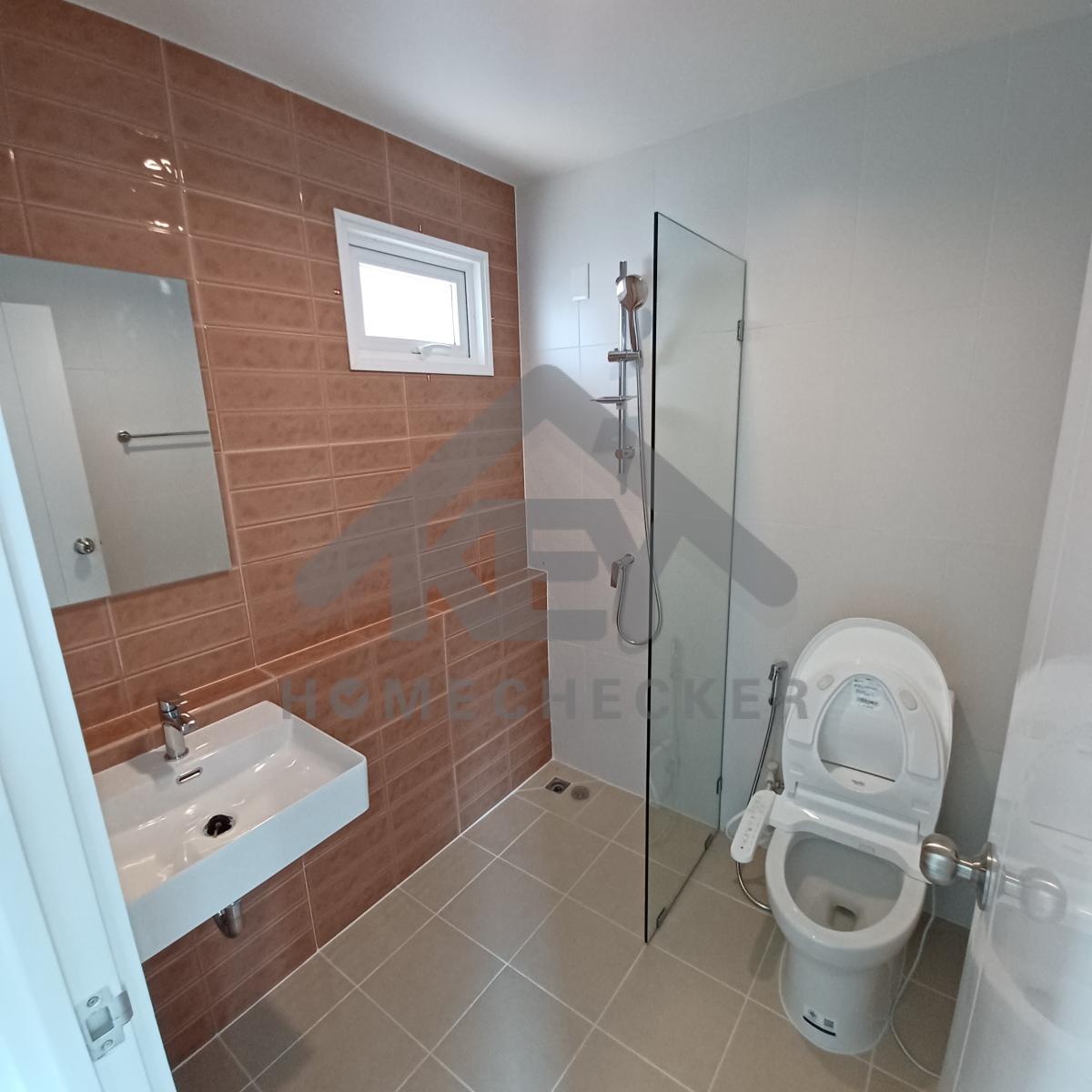

9. งานห้องน้ำชั้น 1 (1)

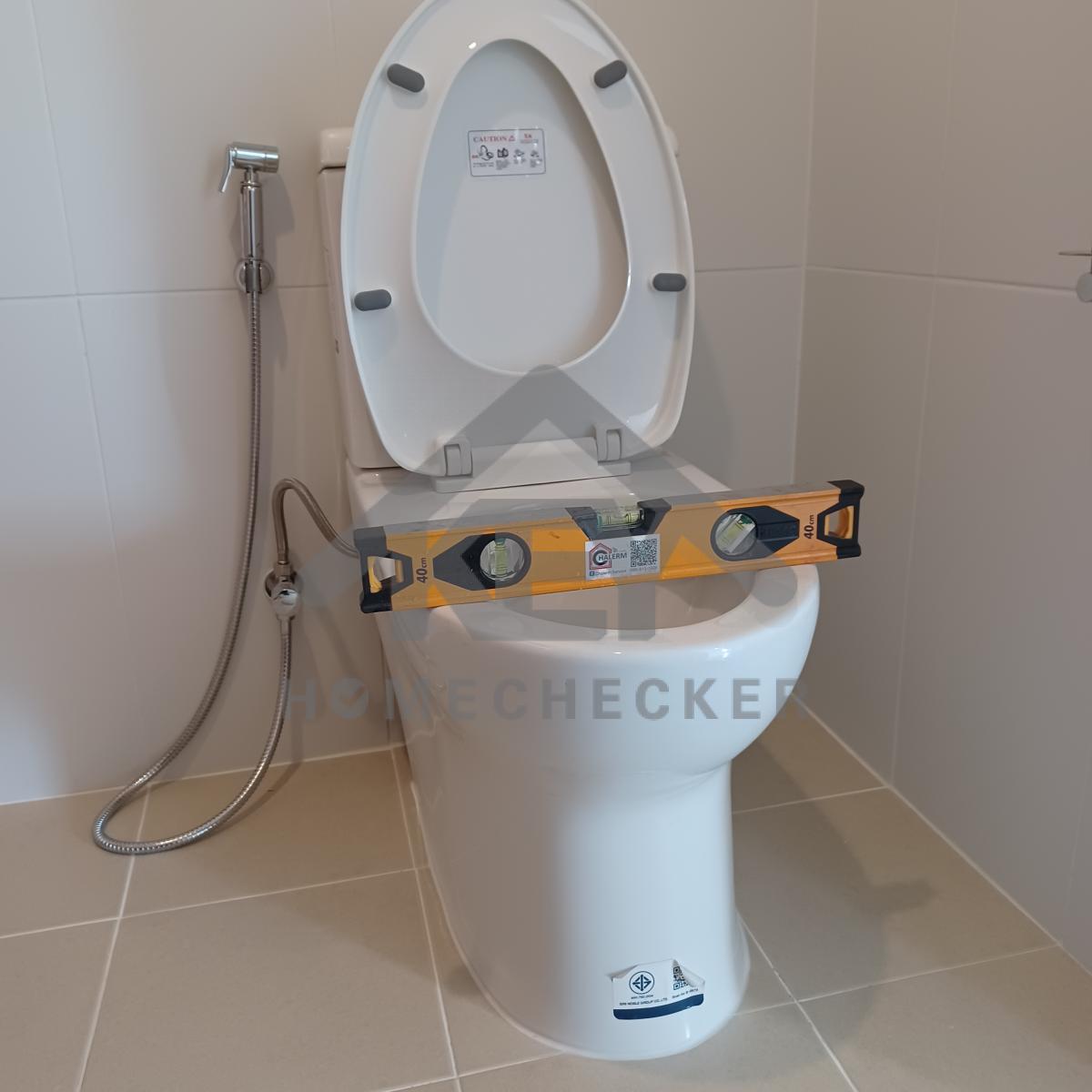

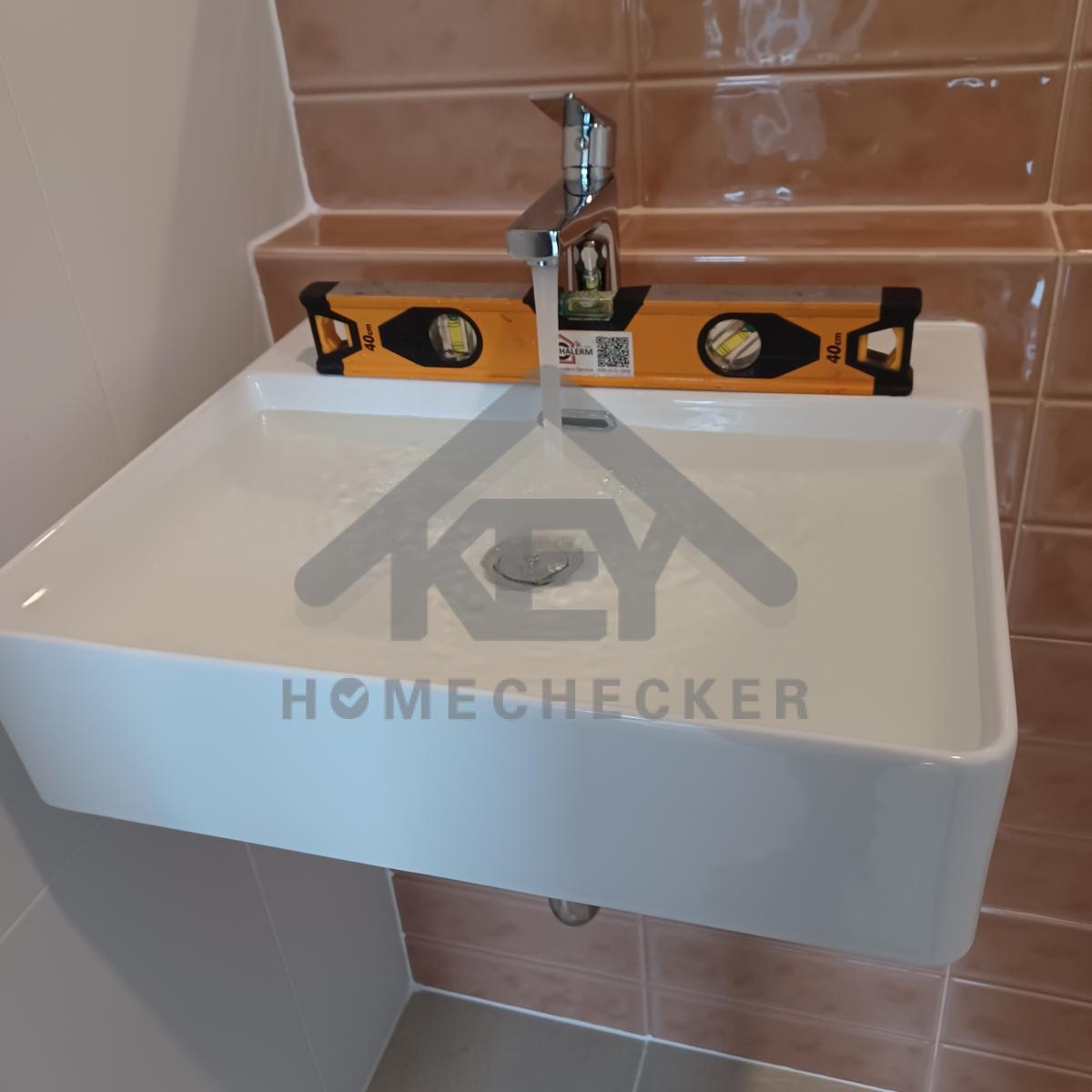

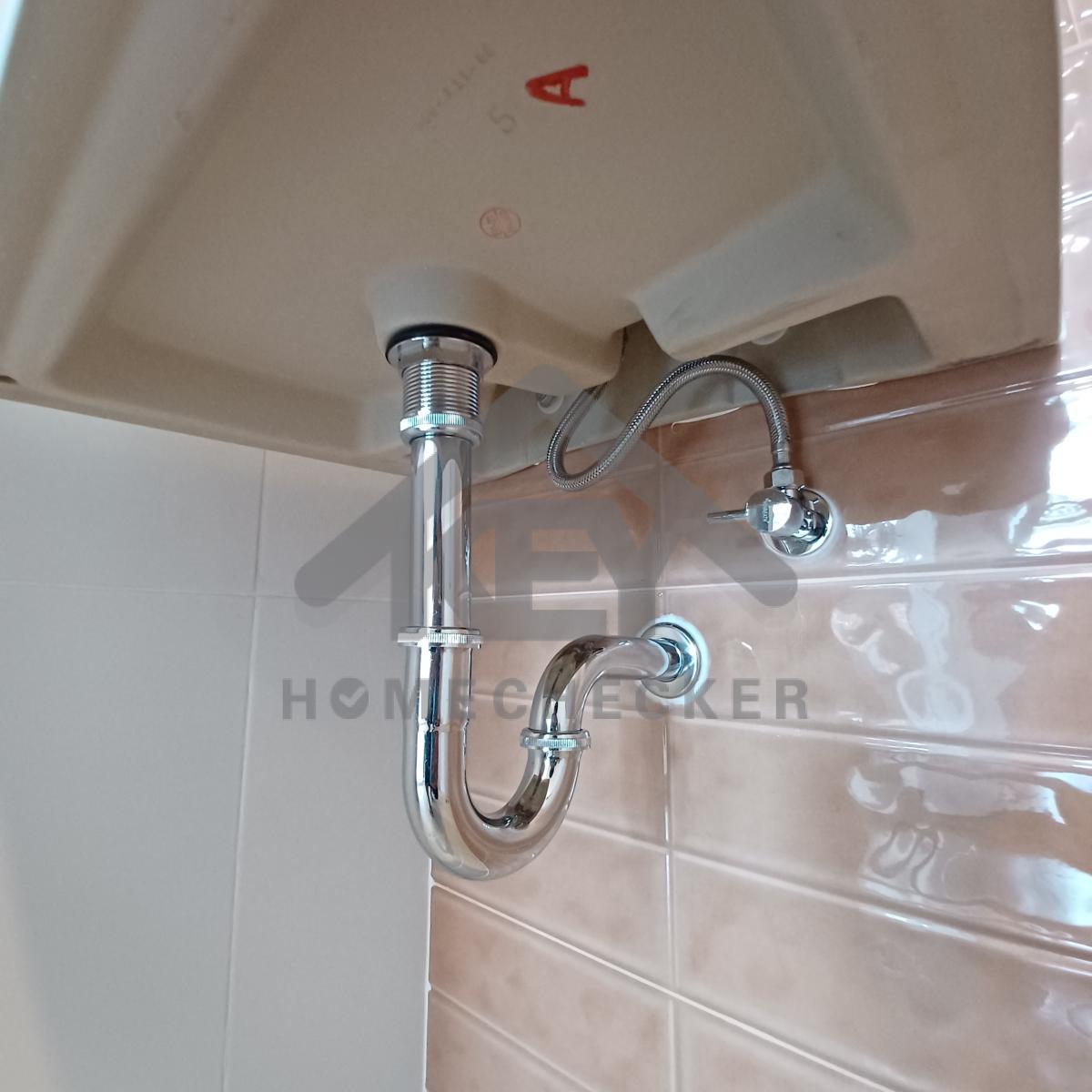

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี

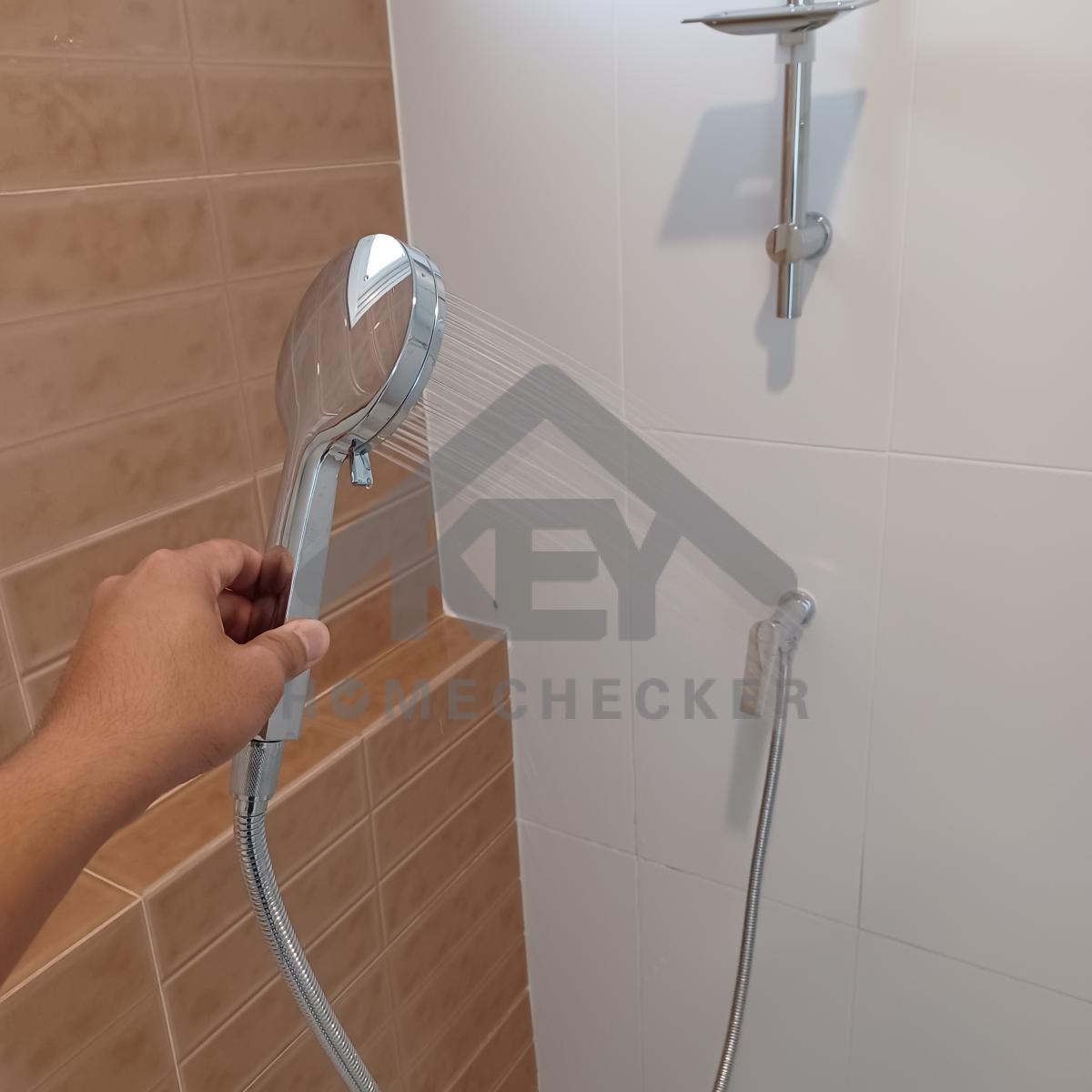

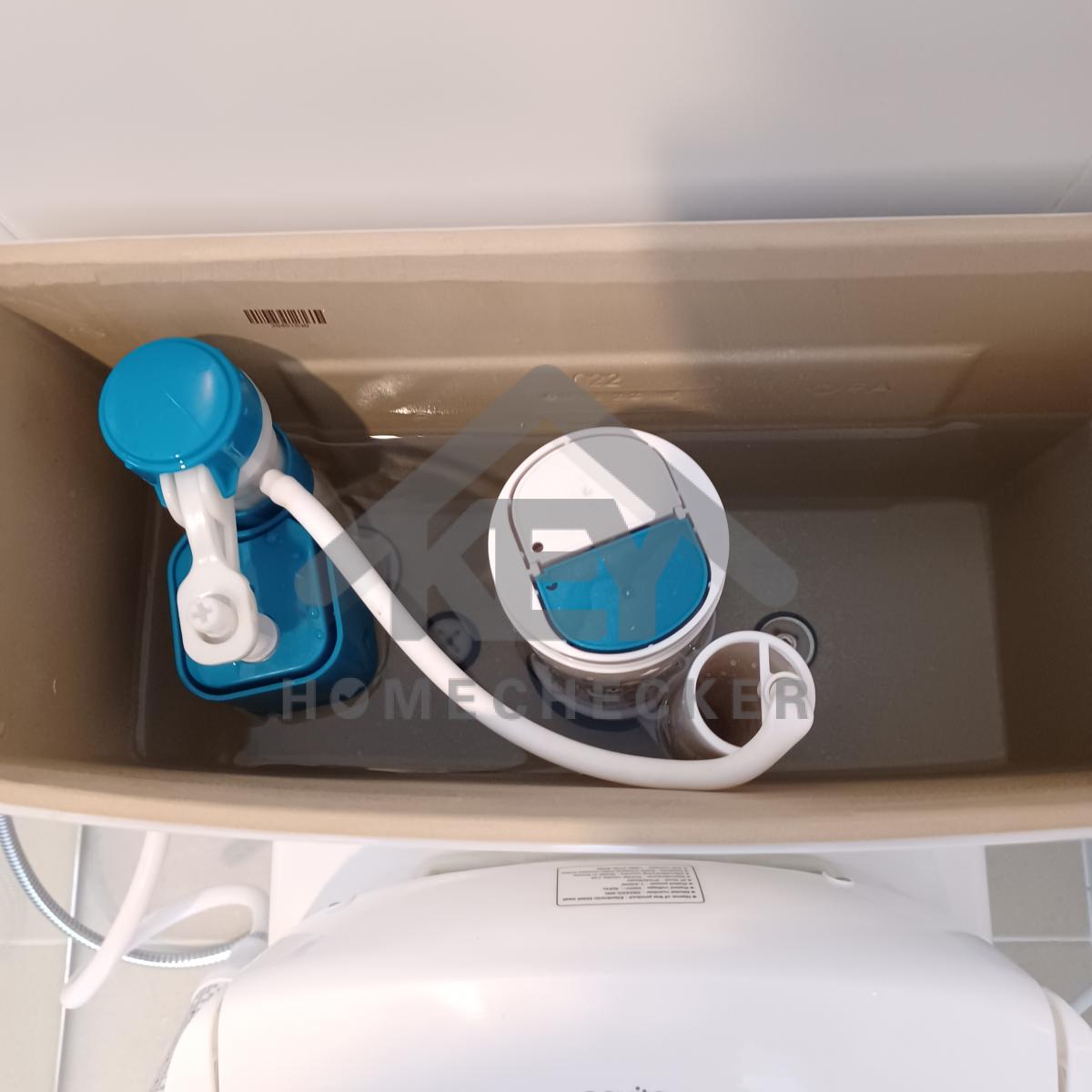

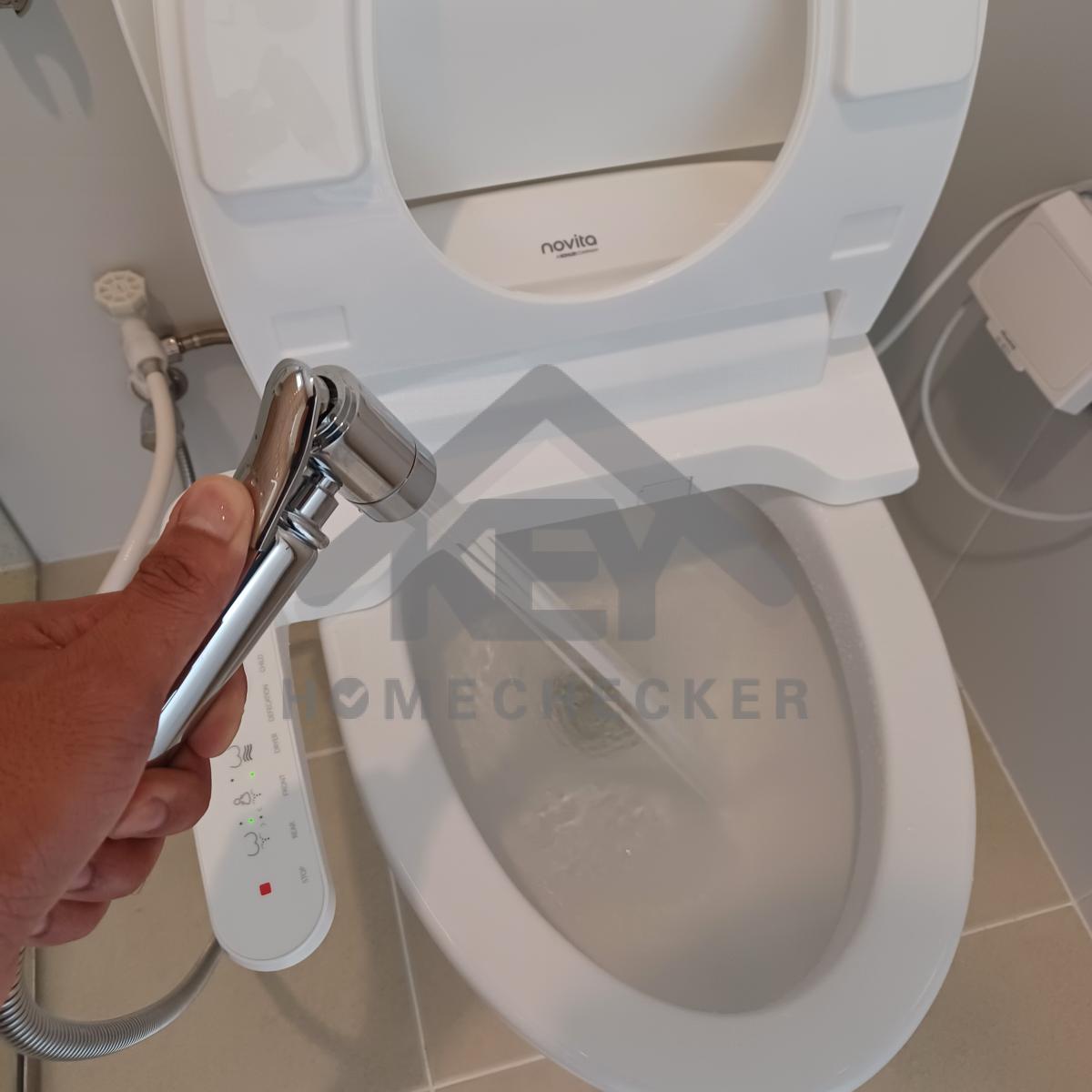

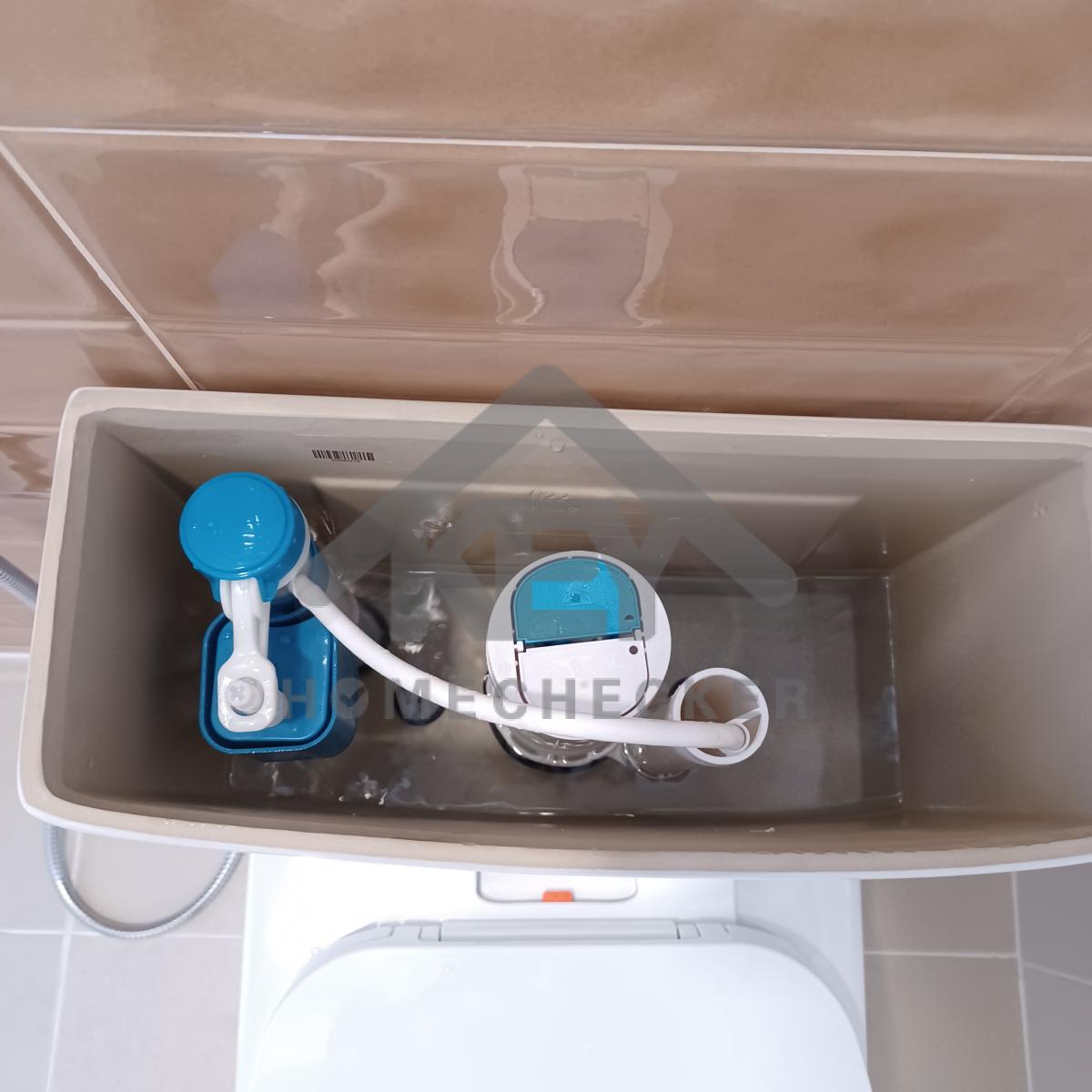

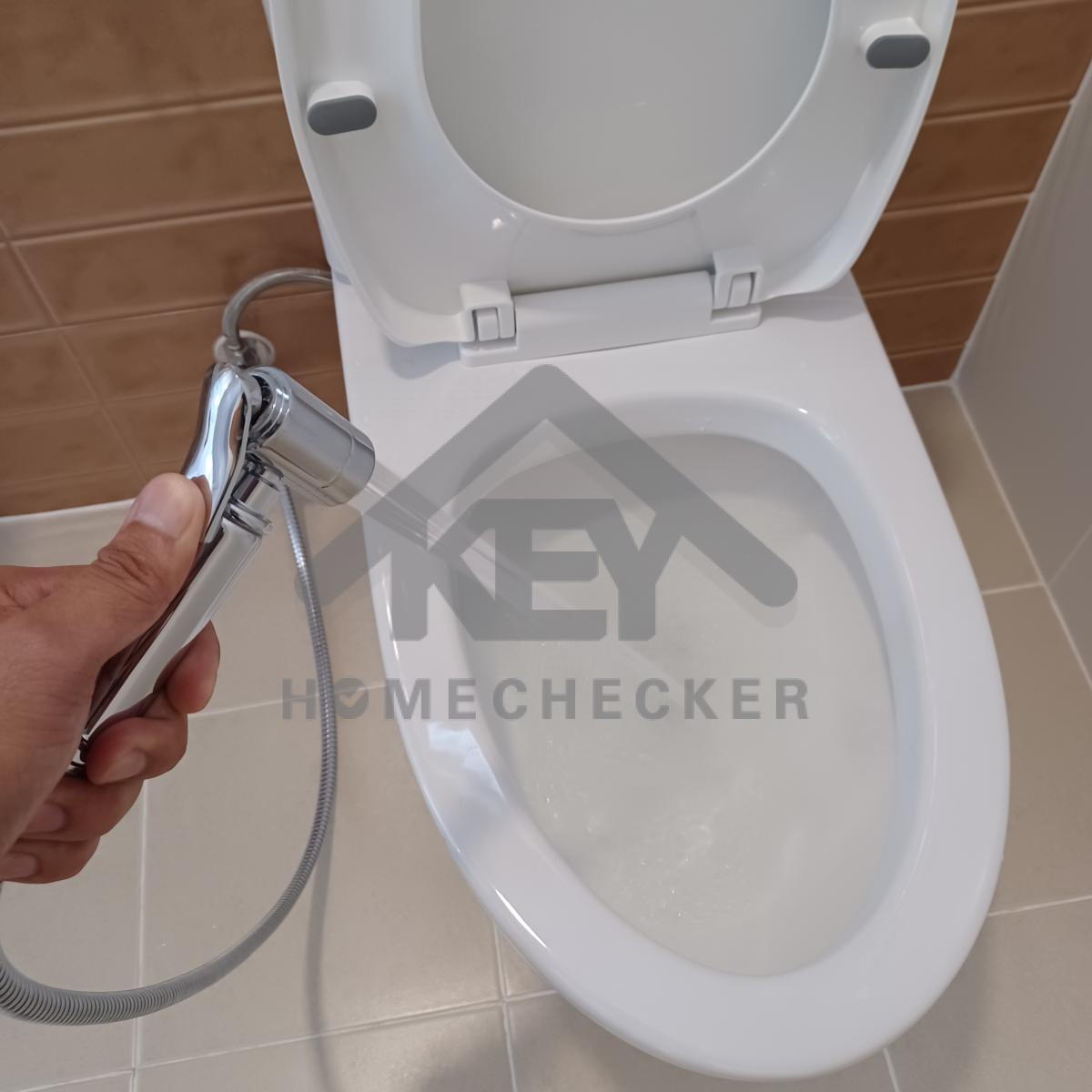

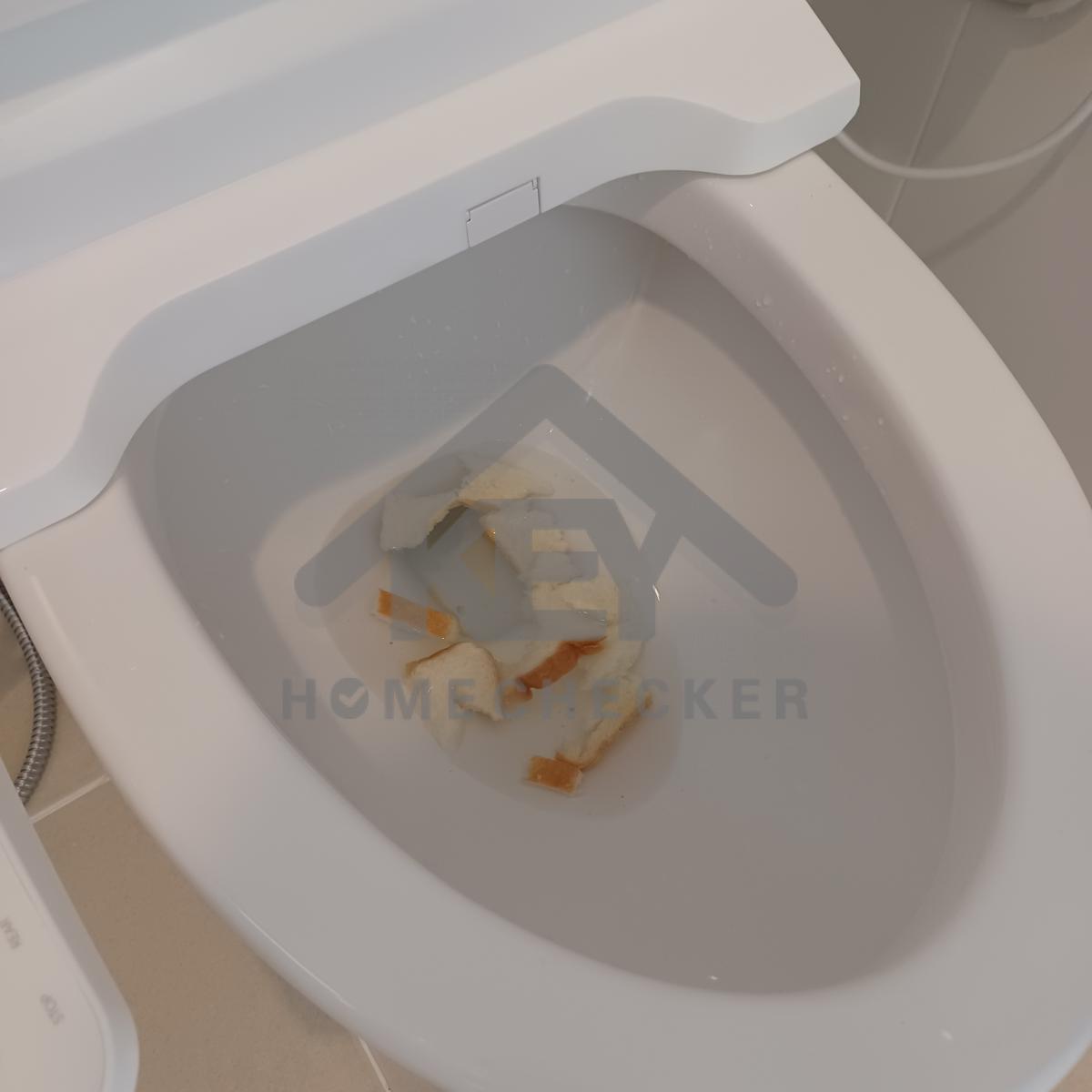

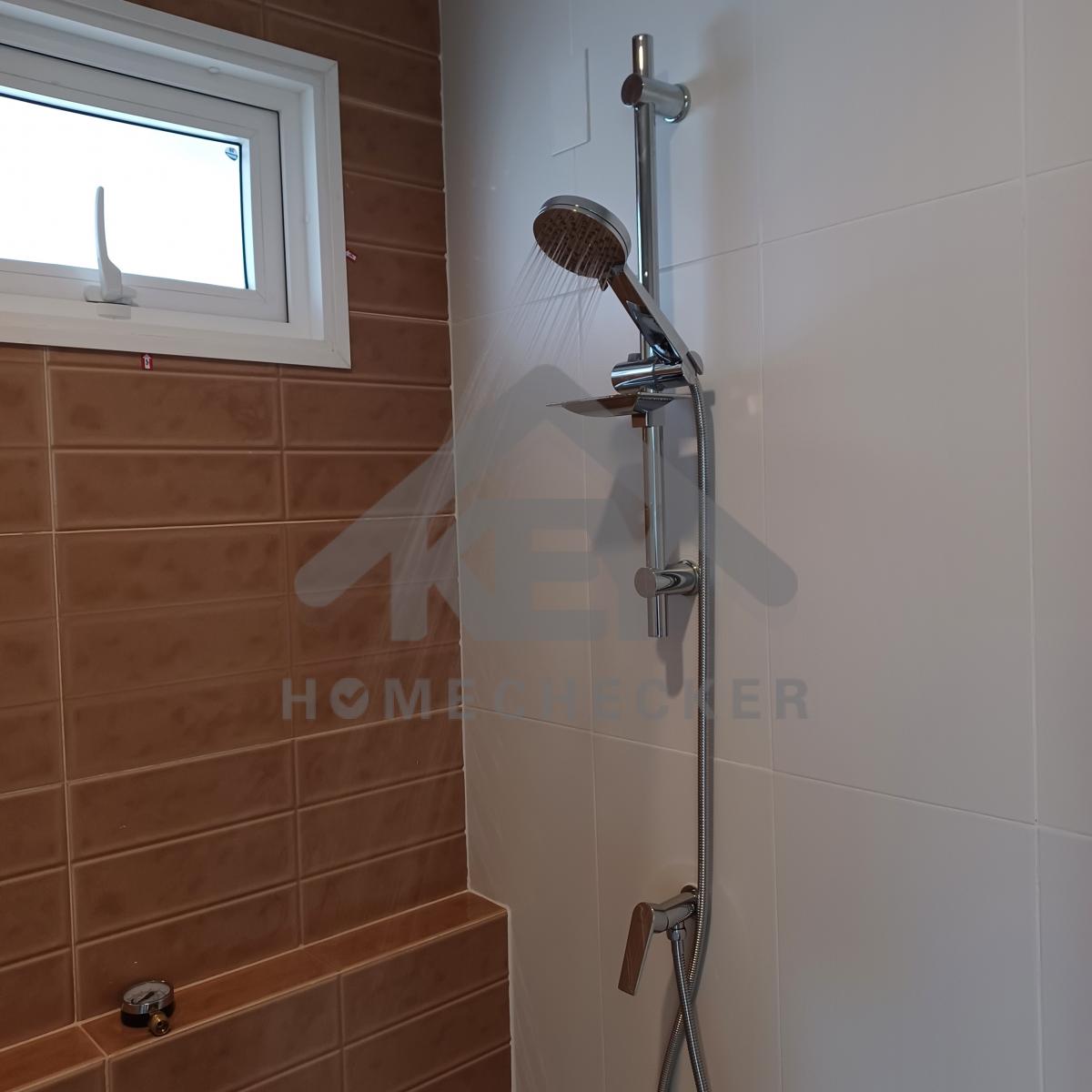

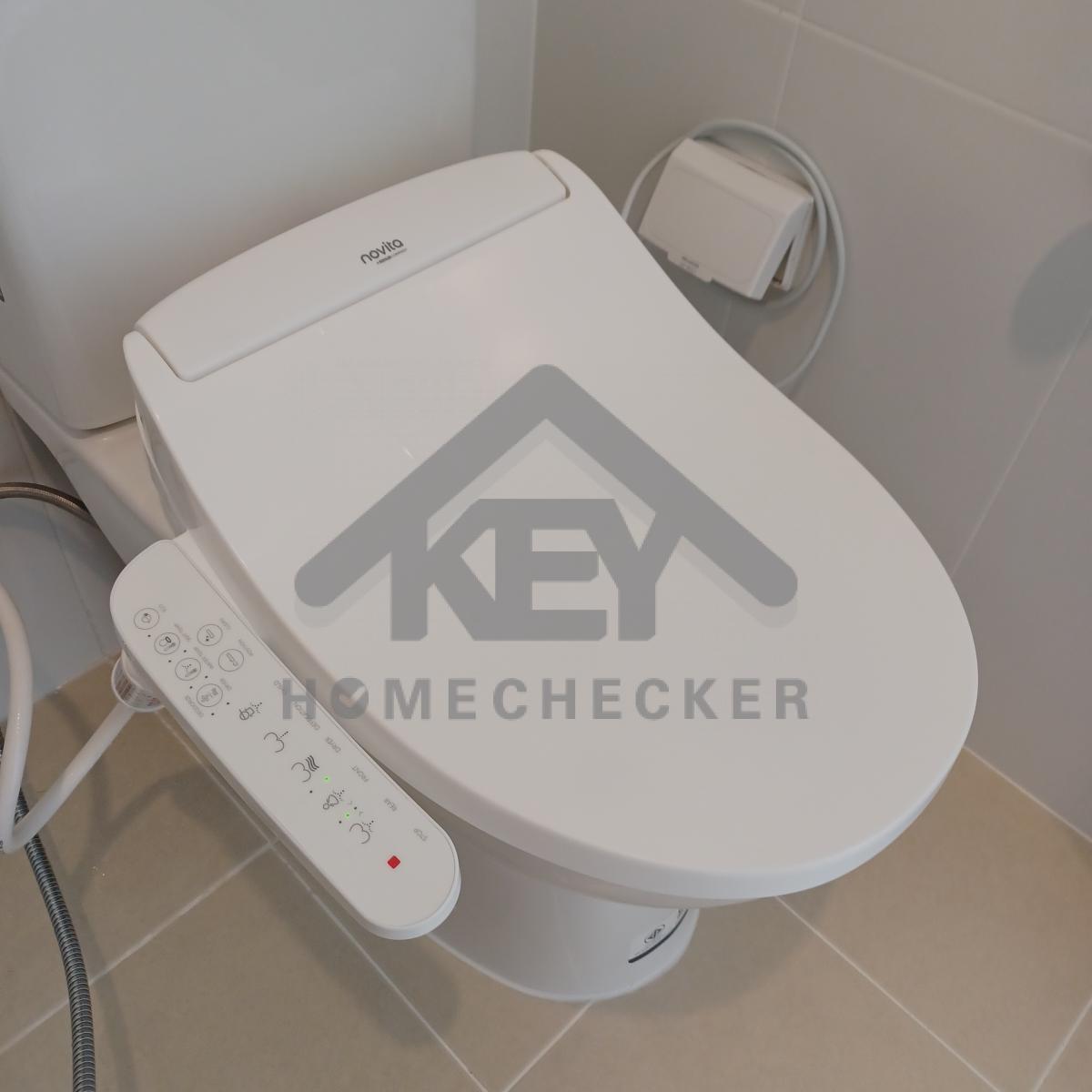

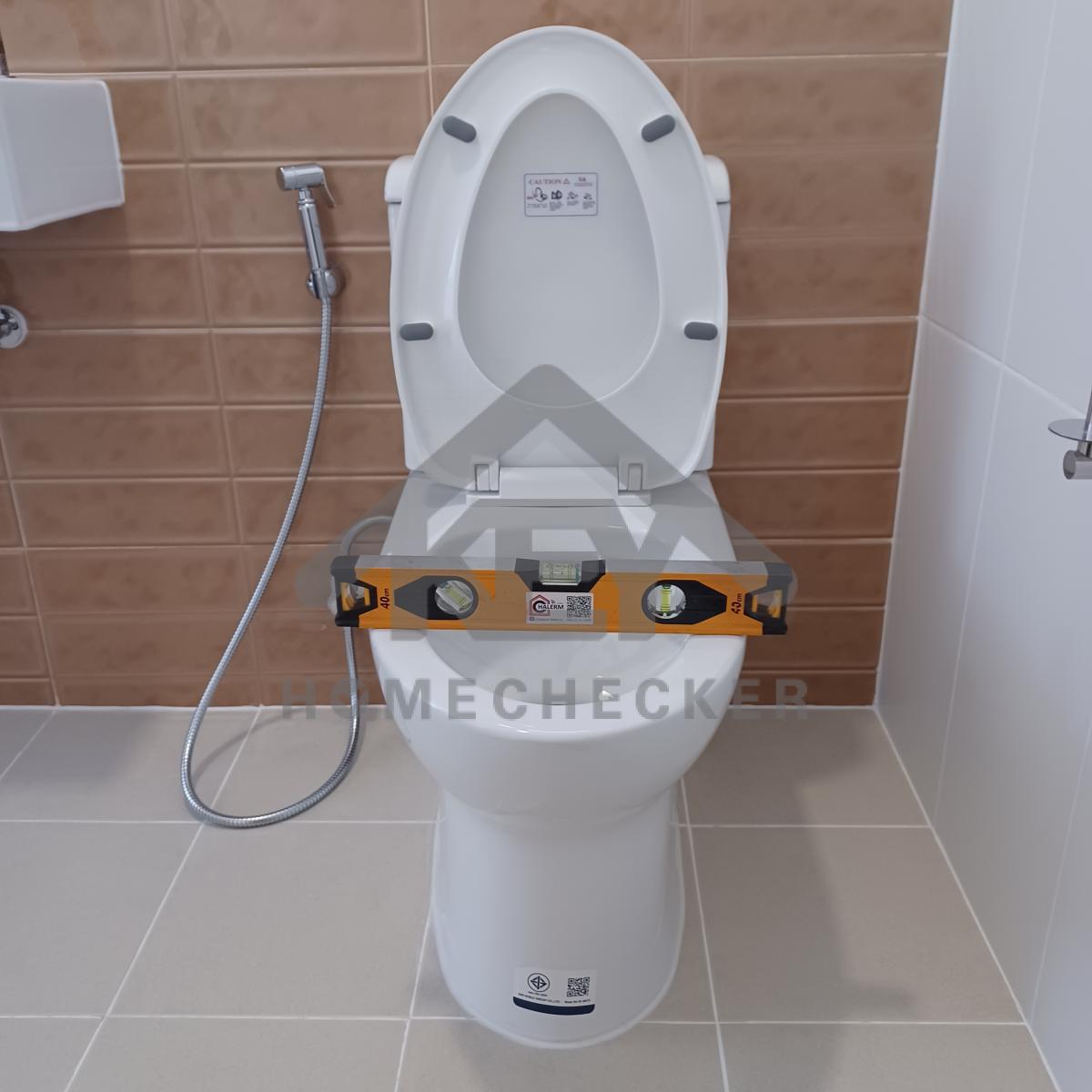

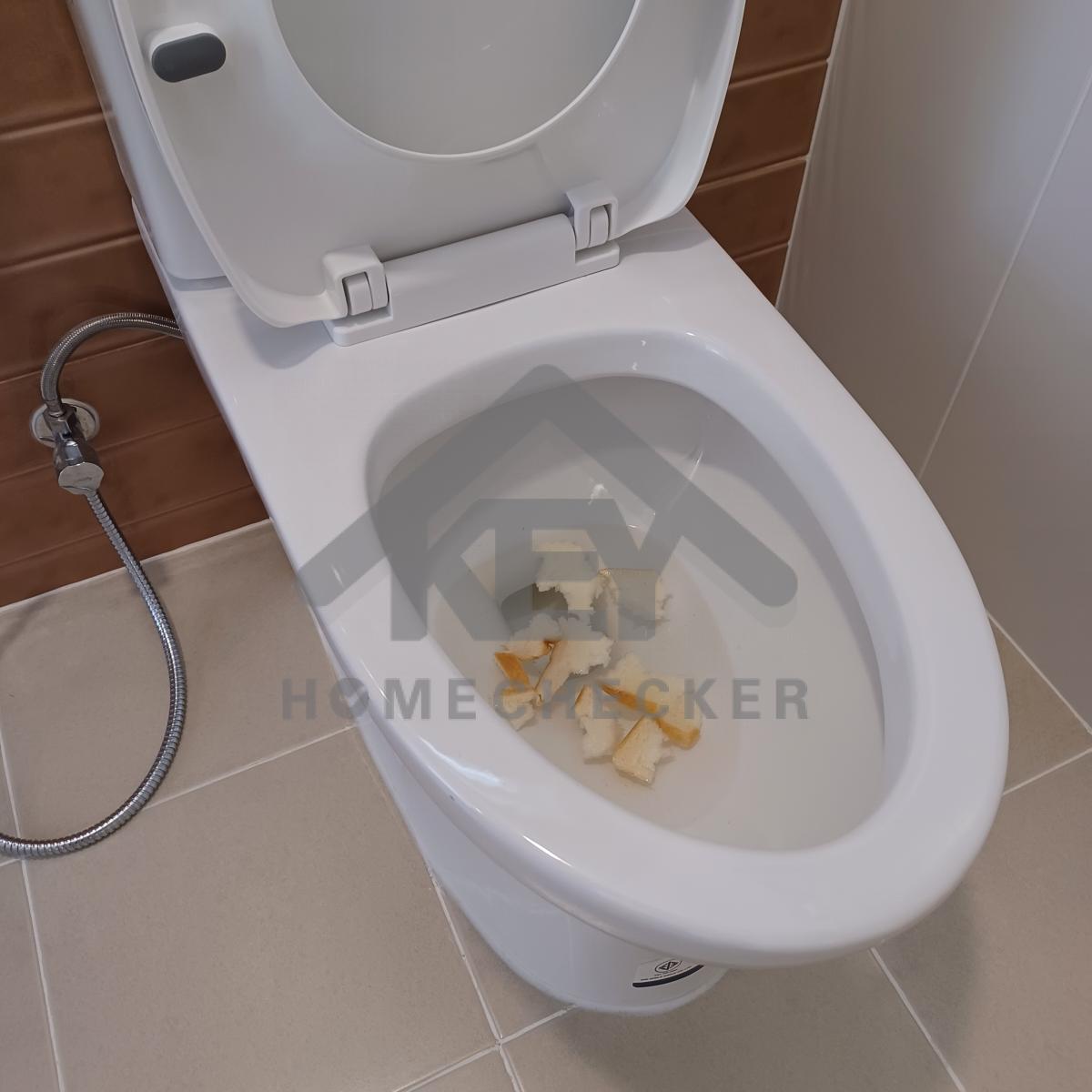

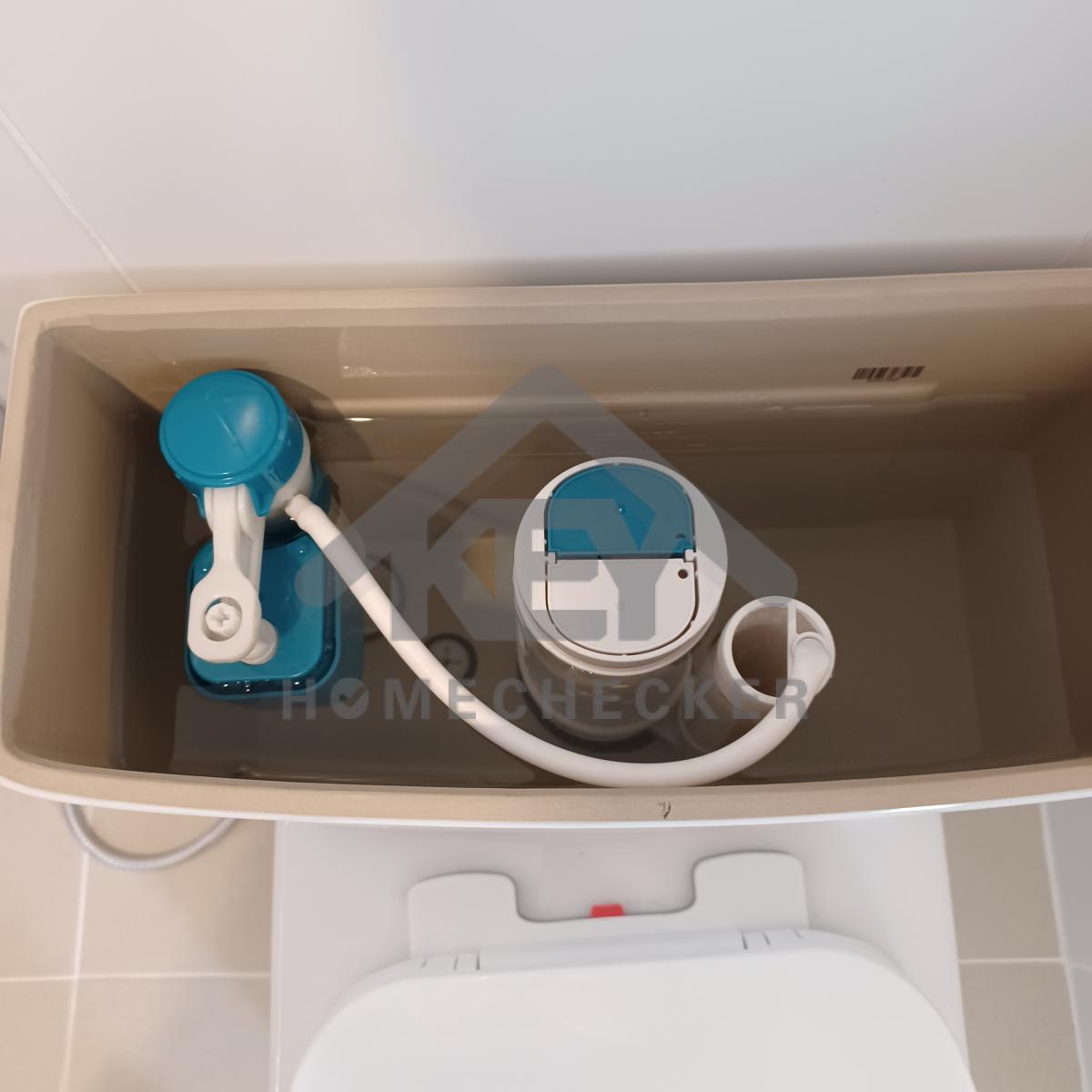

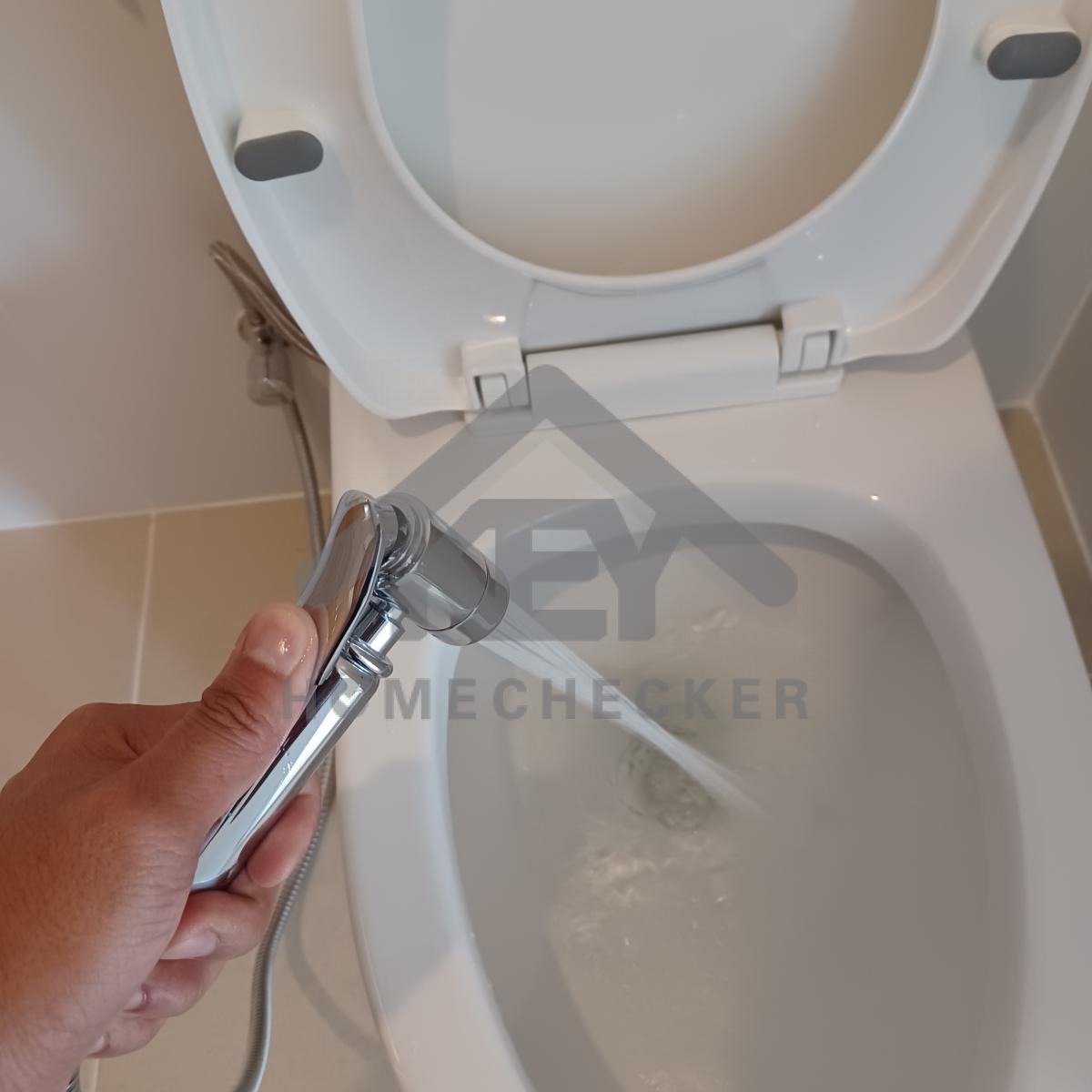

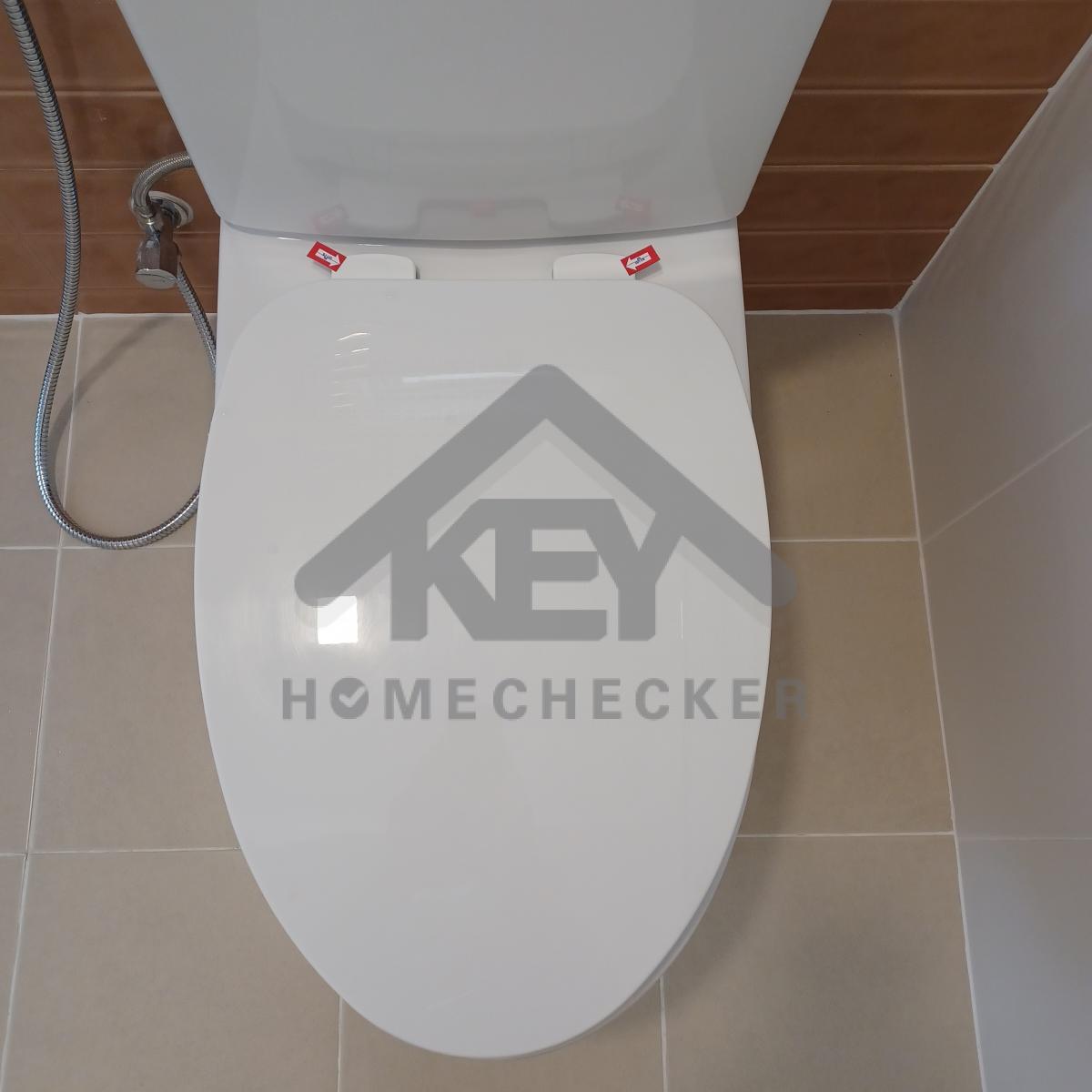

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี

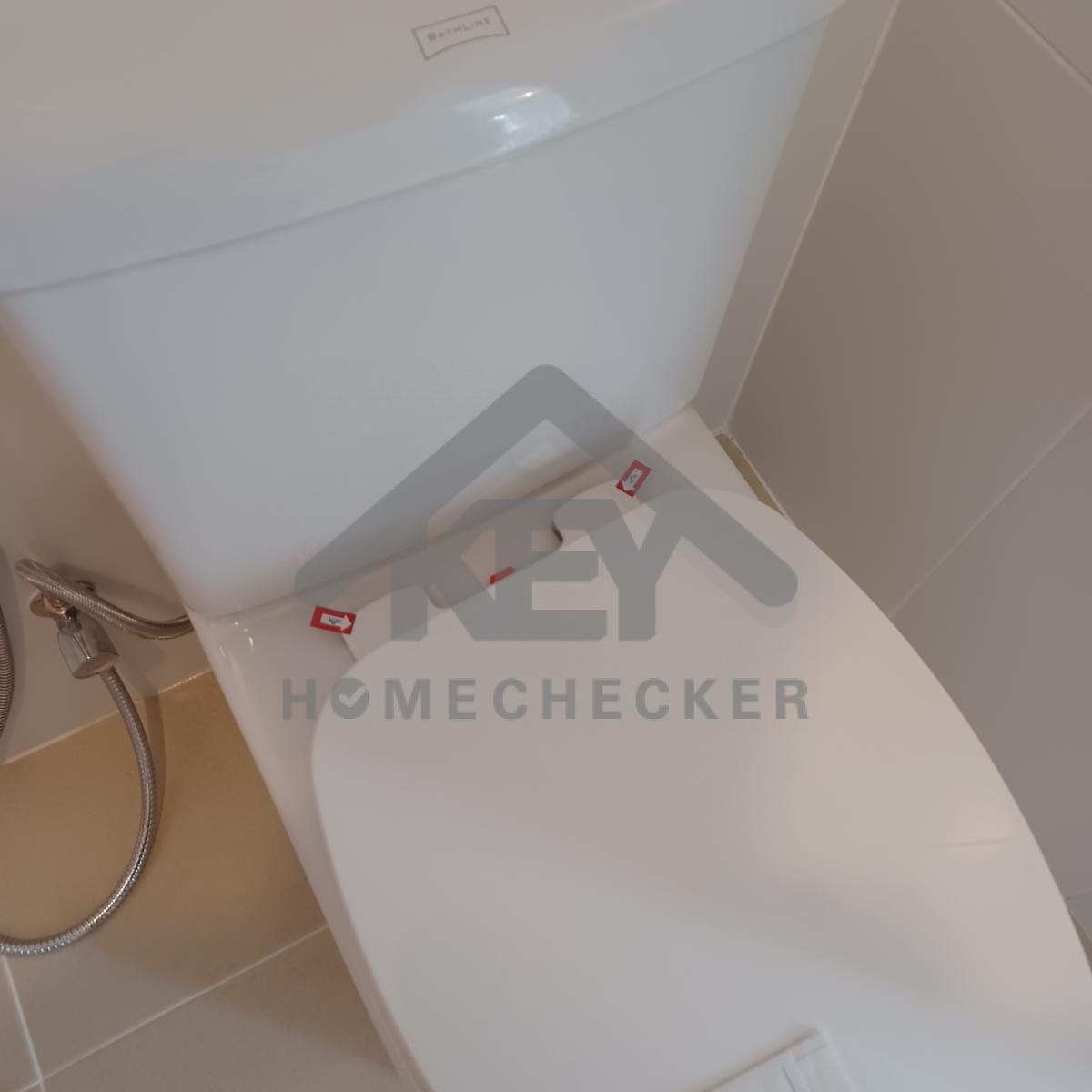

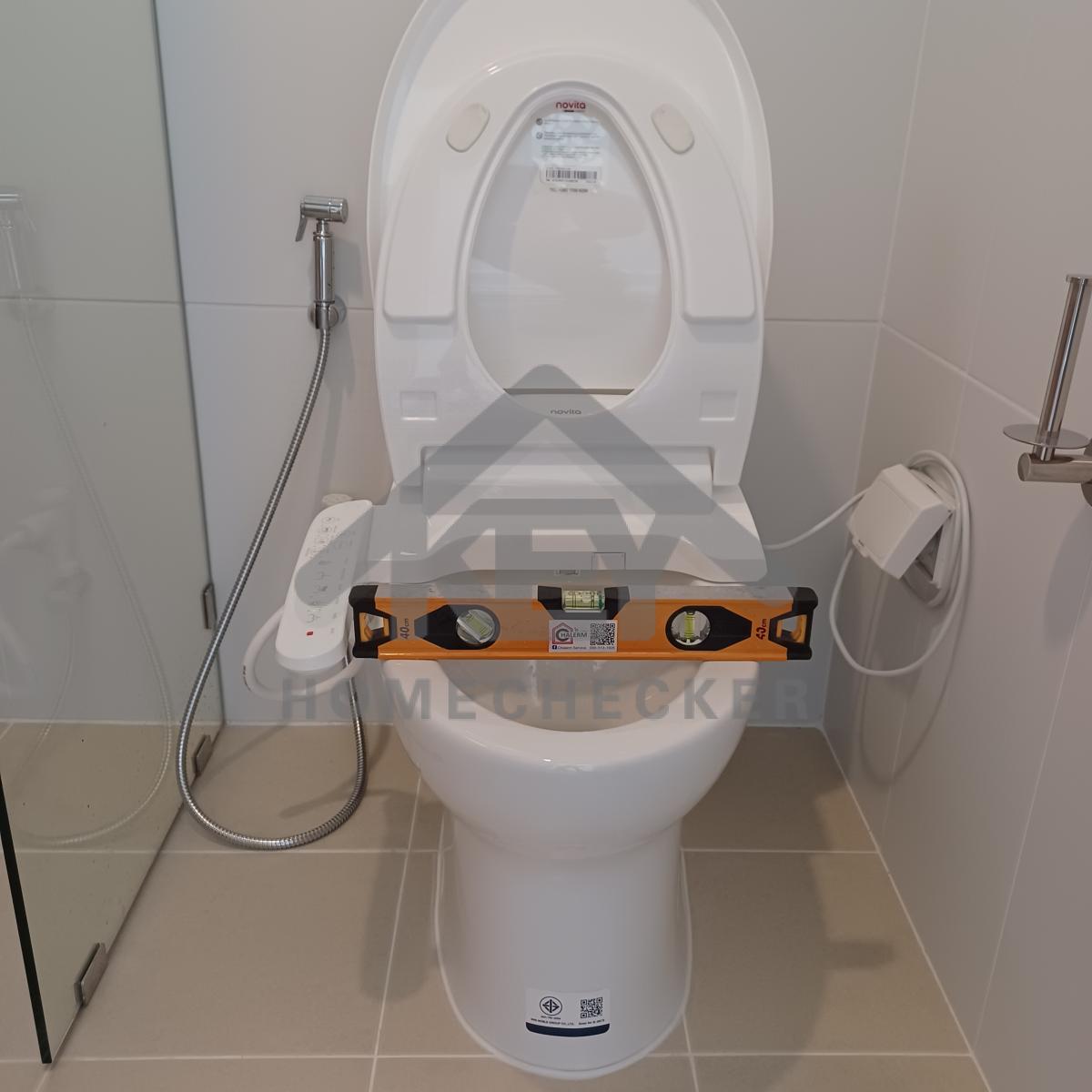

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข กระเบื้องแตกร้าว

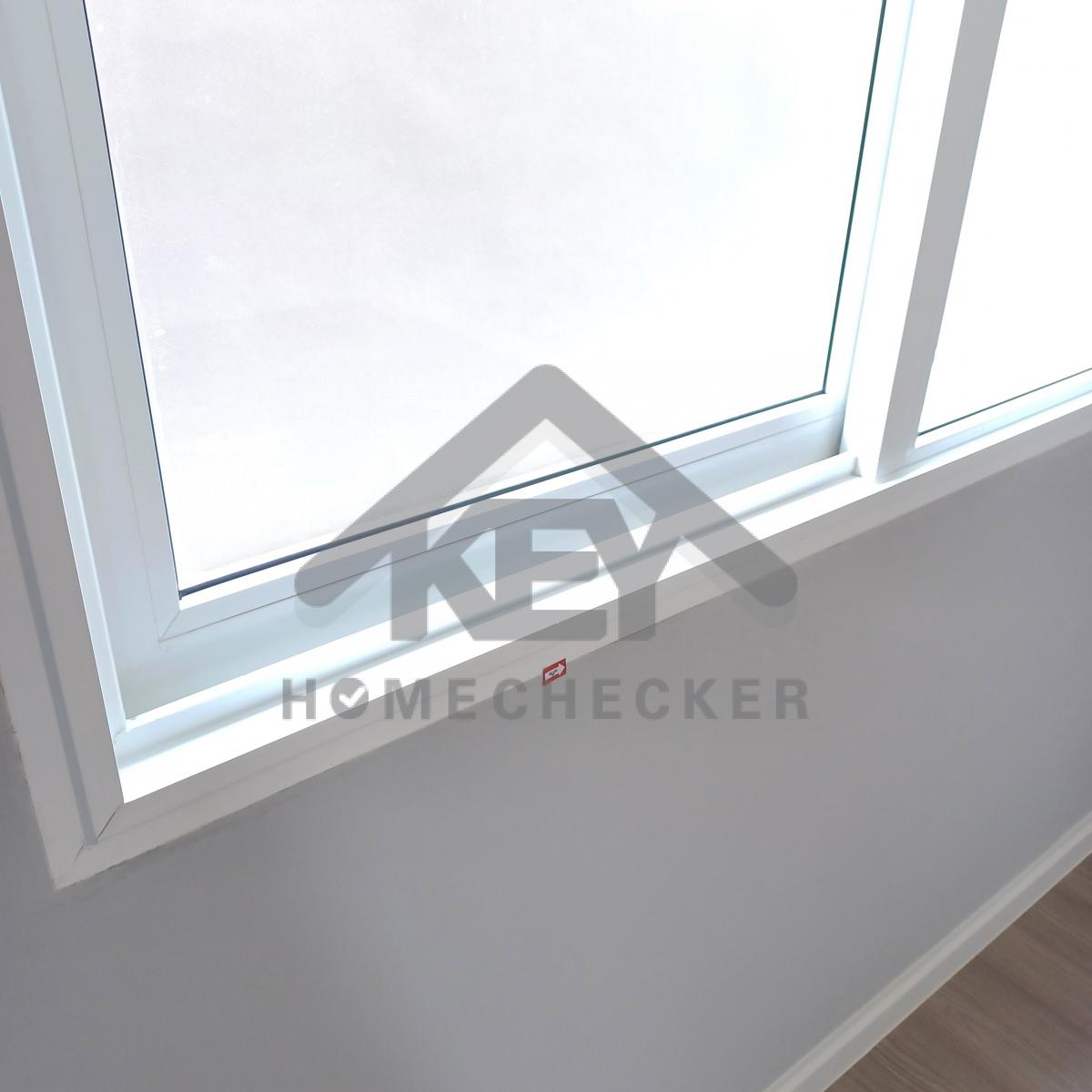

แก้ไข เก็บงานซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานยาแนวและตัดแต่งขอบวงกบให้เรียบร้อย

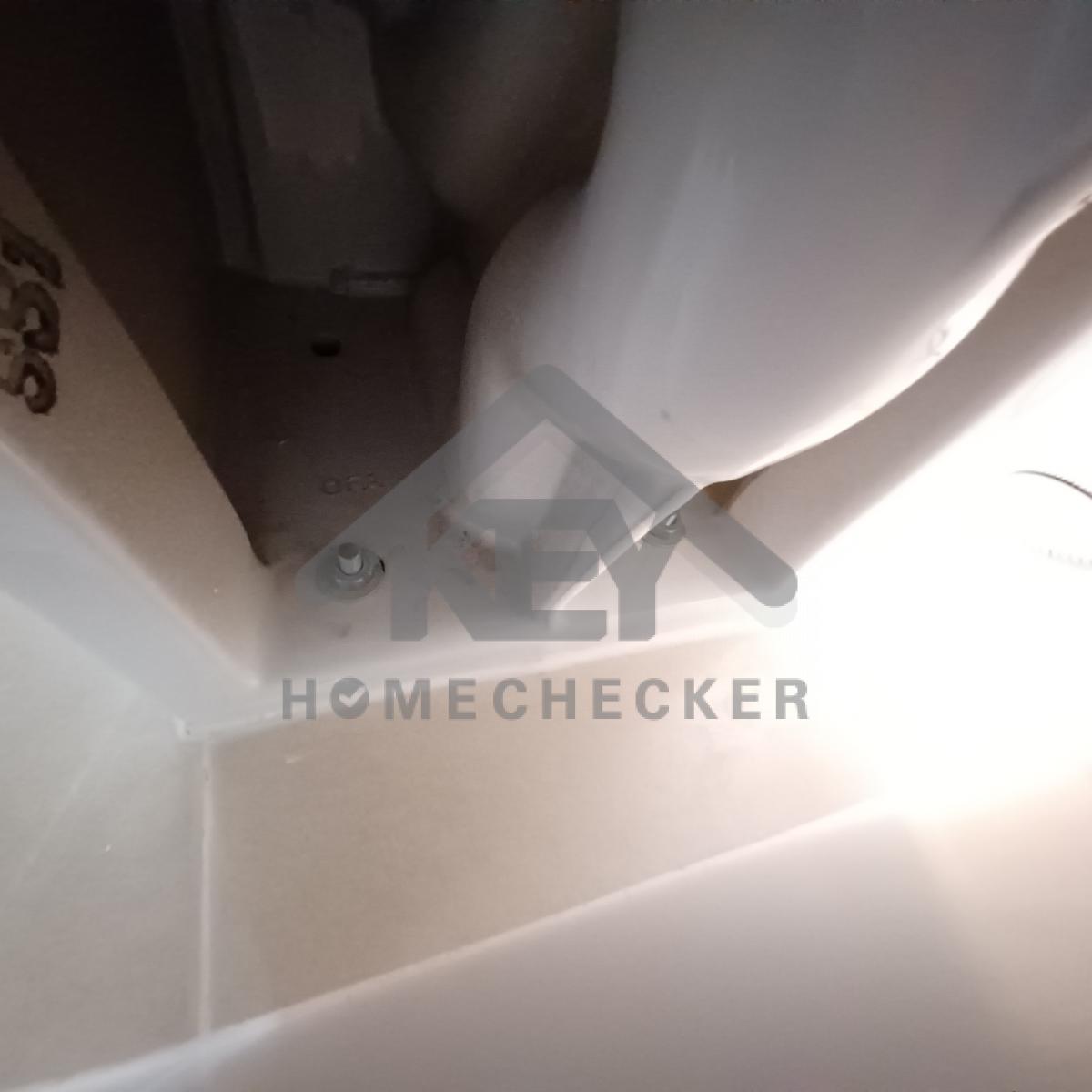

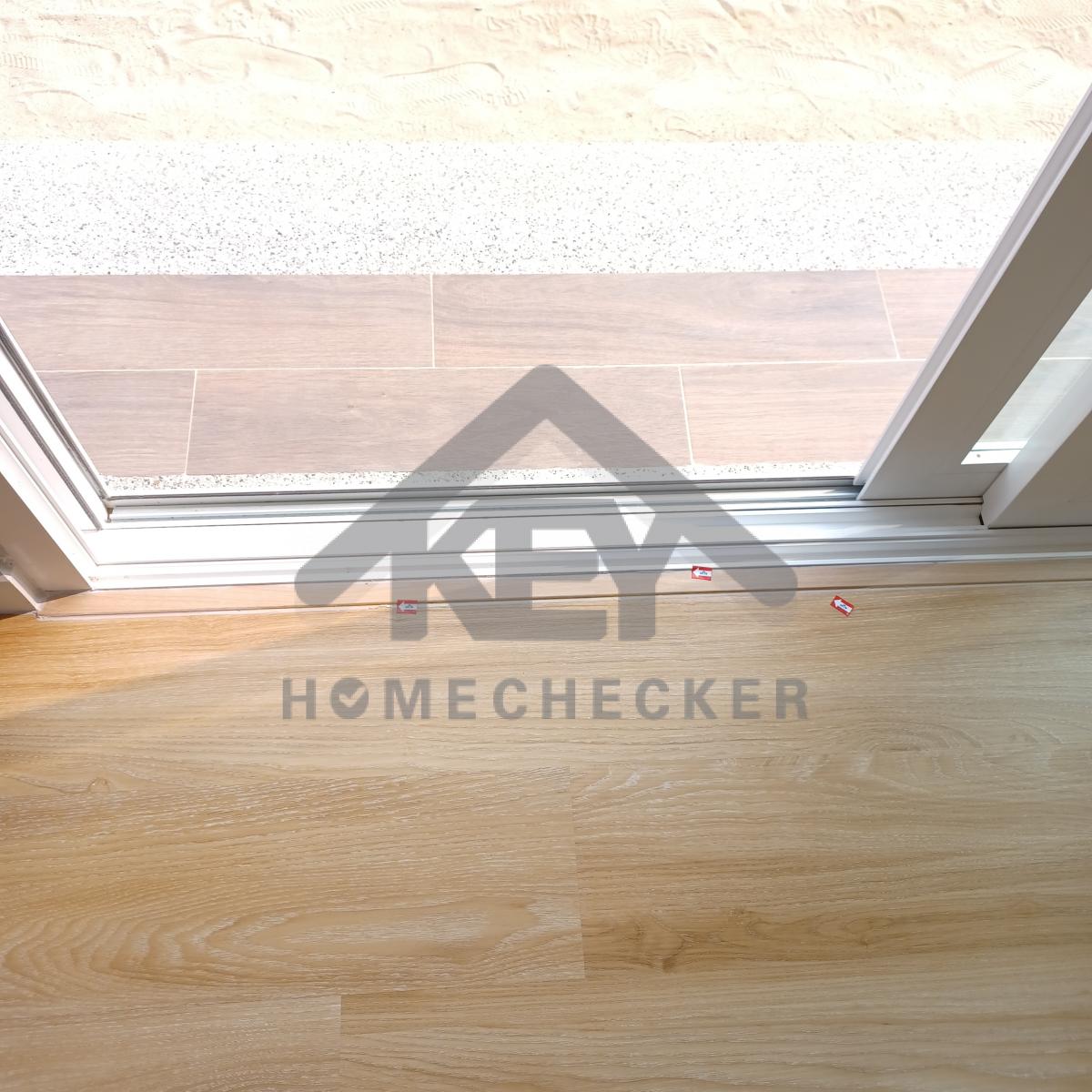

แก้ไข มีน้ำขังพื้นปรับระดับใหม่

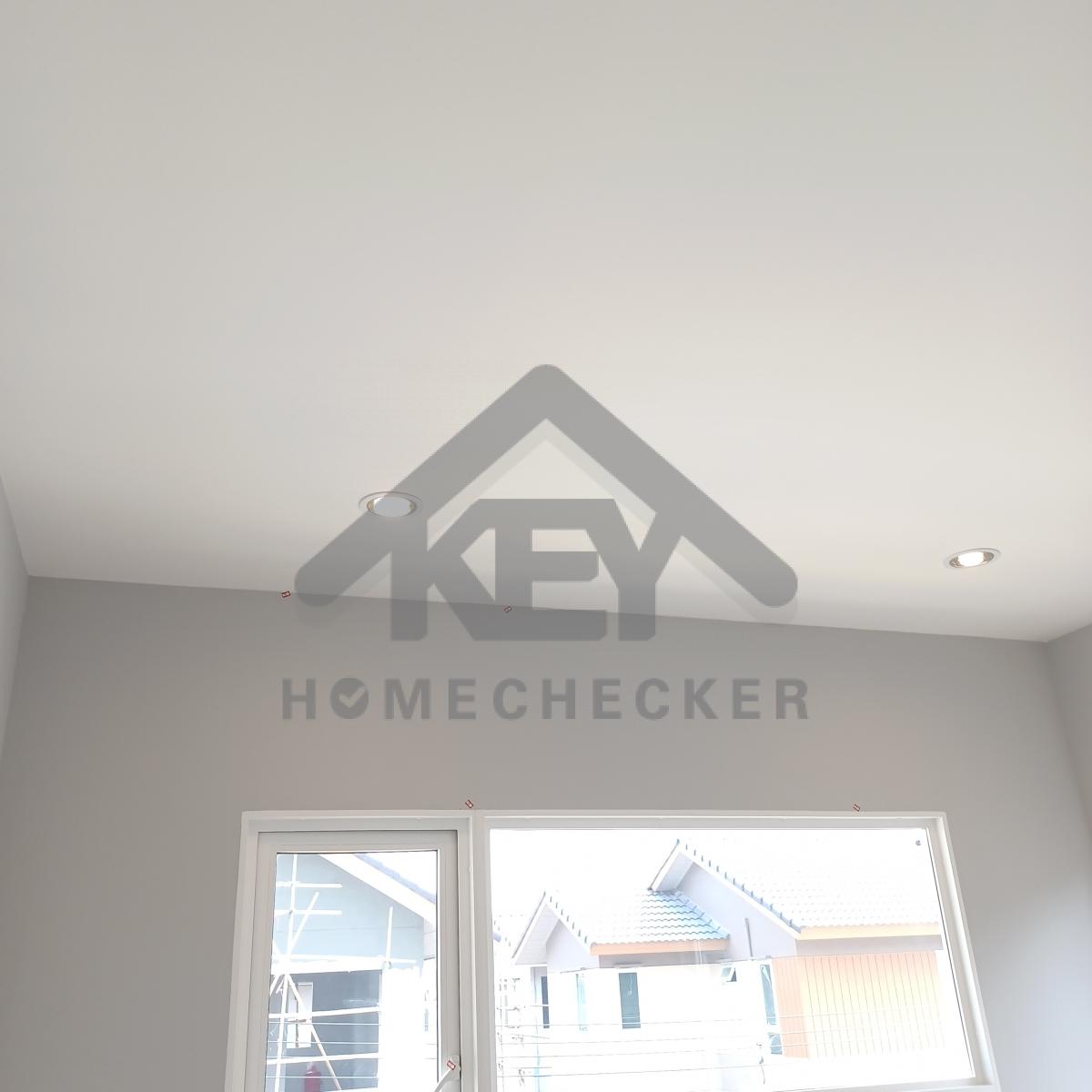

10. งานห้องนอนชั้น 2 (1)

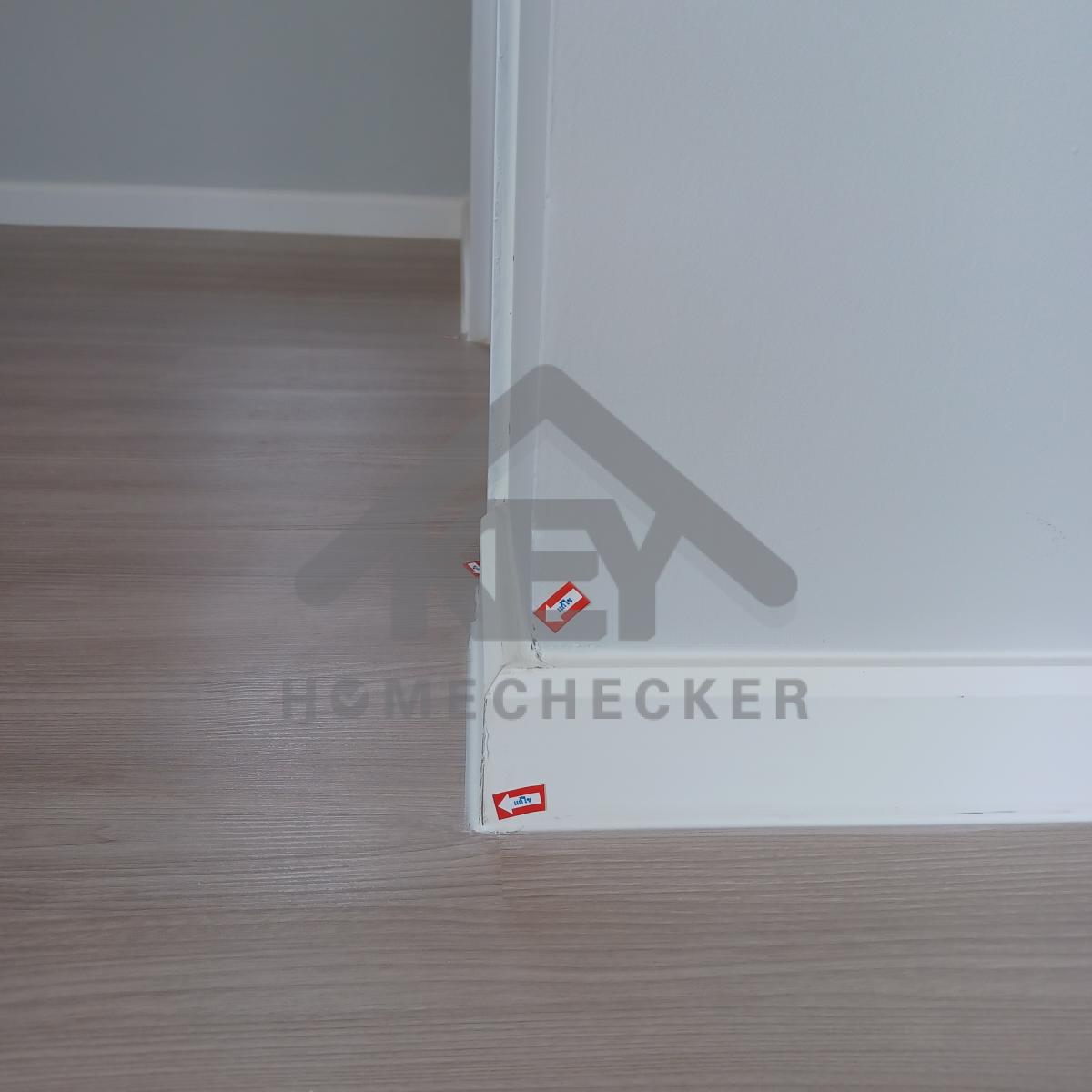

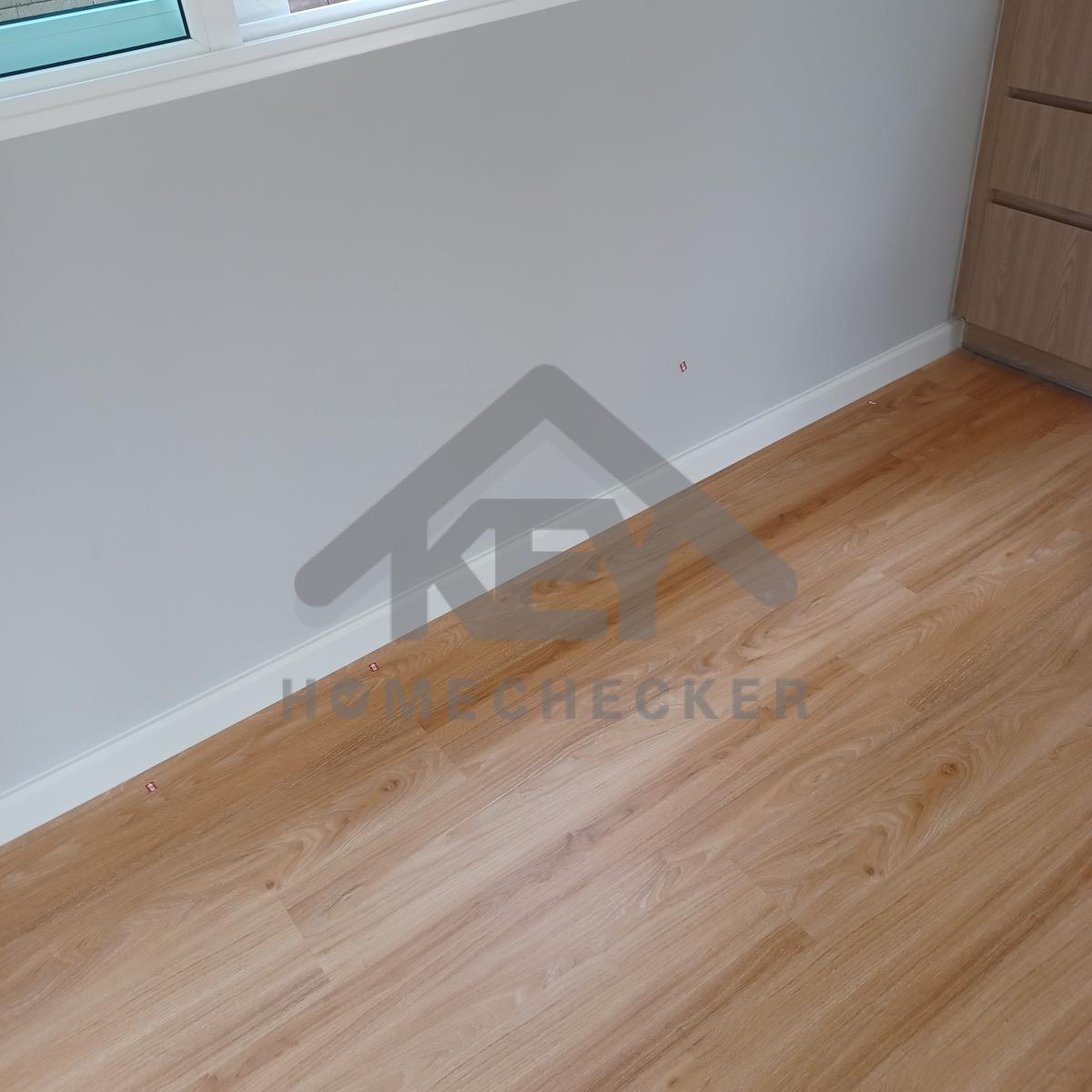

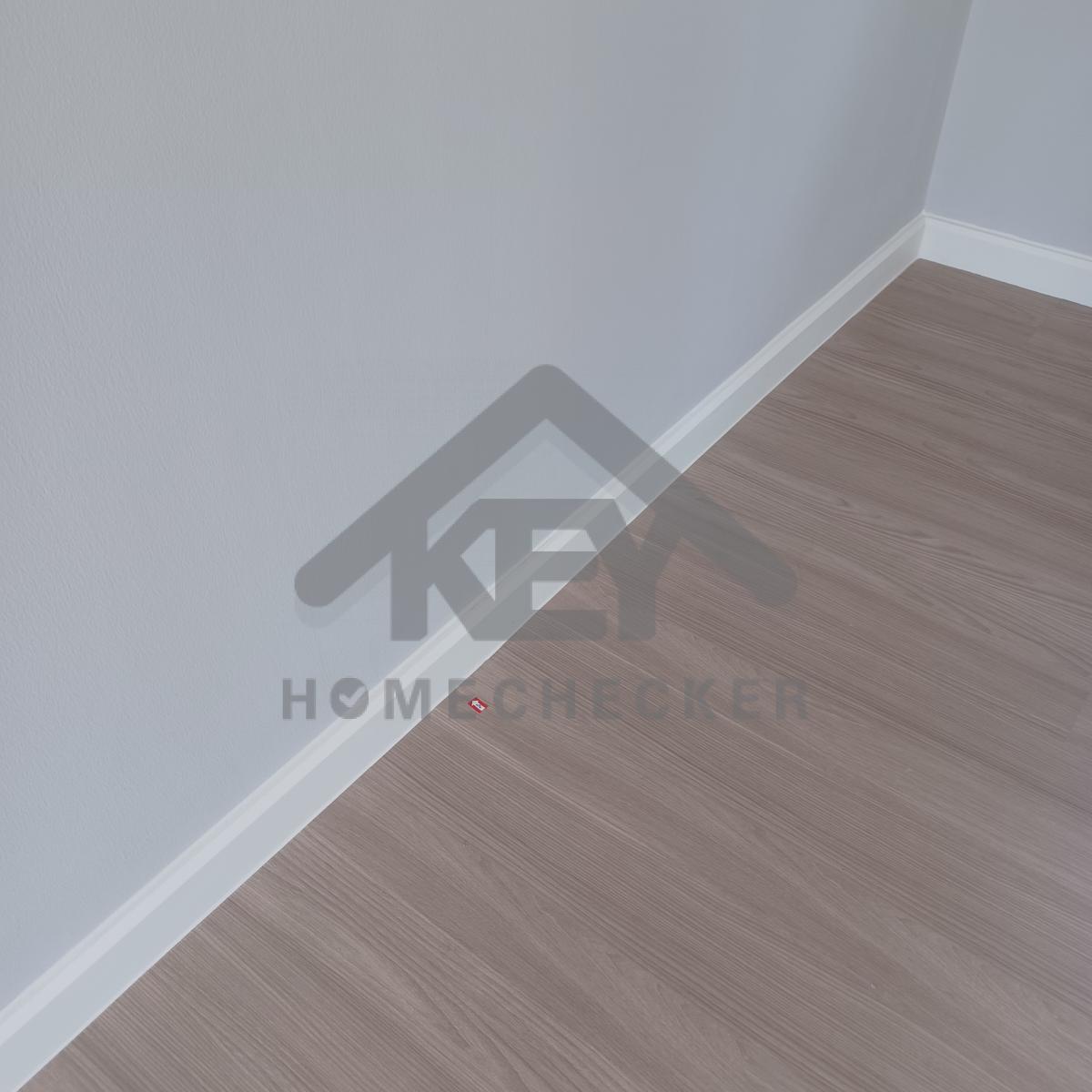

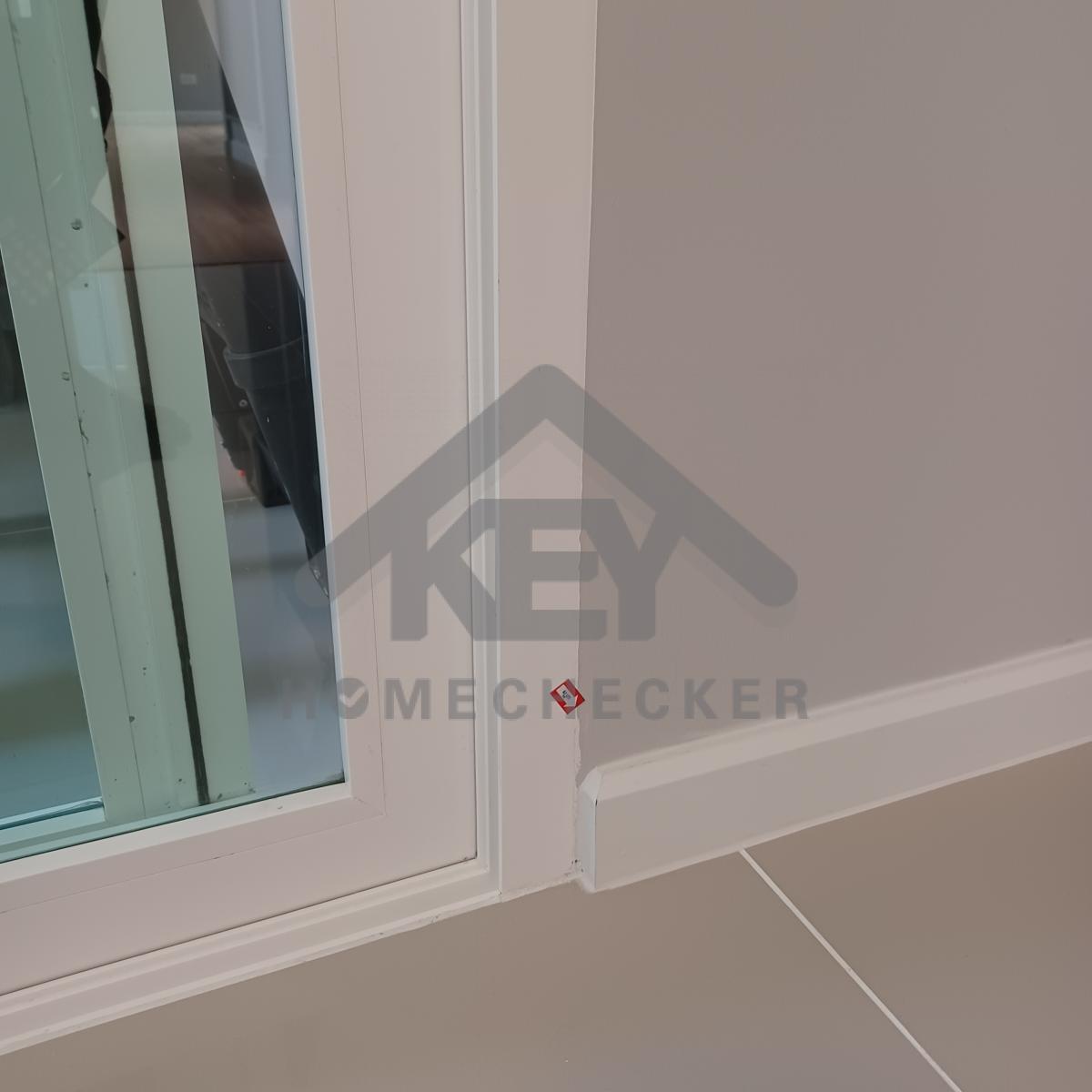

แก้ไข พื้นยวบ และเก็บซิลิโคนขอบพื้นหน้าห้องให้เรียบร้อย

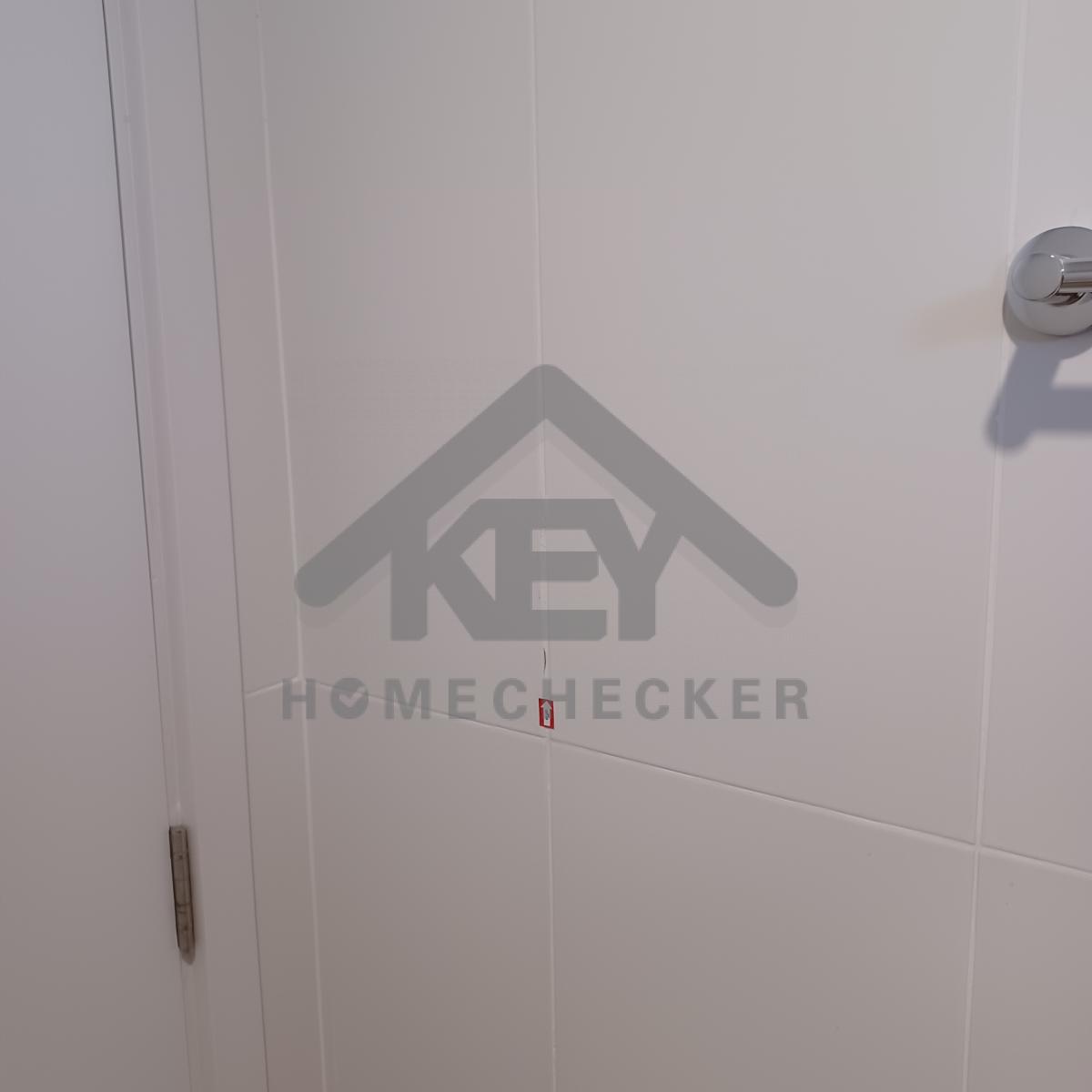

แก้ไข เก็บซิลิโคนขอบบัวพื้นและเก็บรอยเก็บสีผนังให้เรียบร้อย

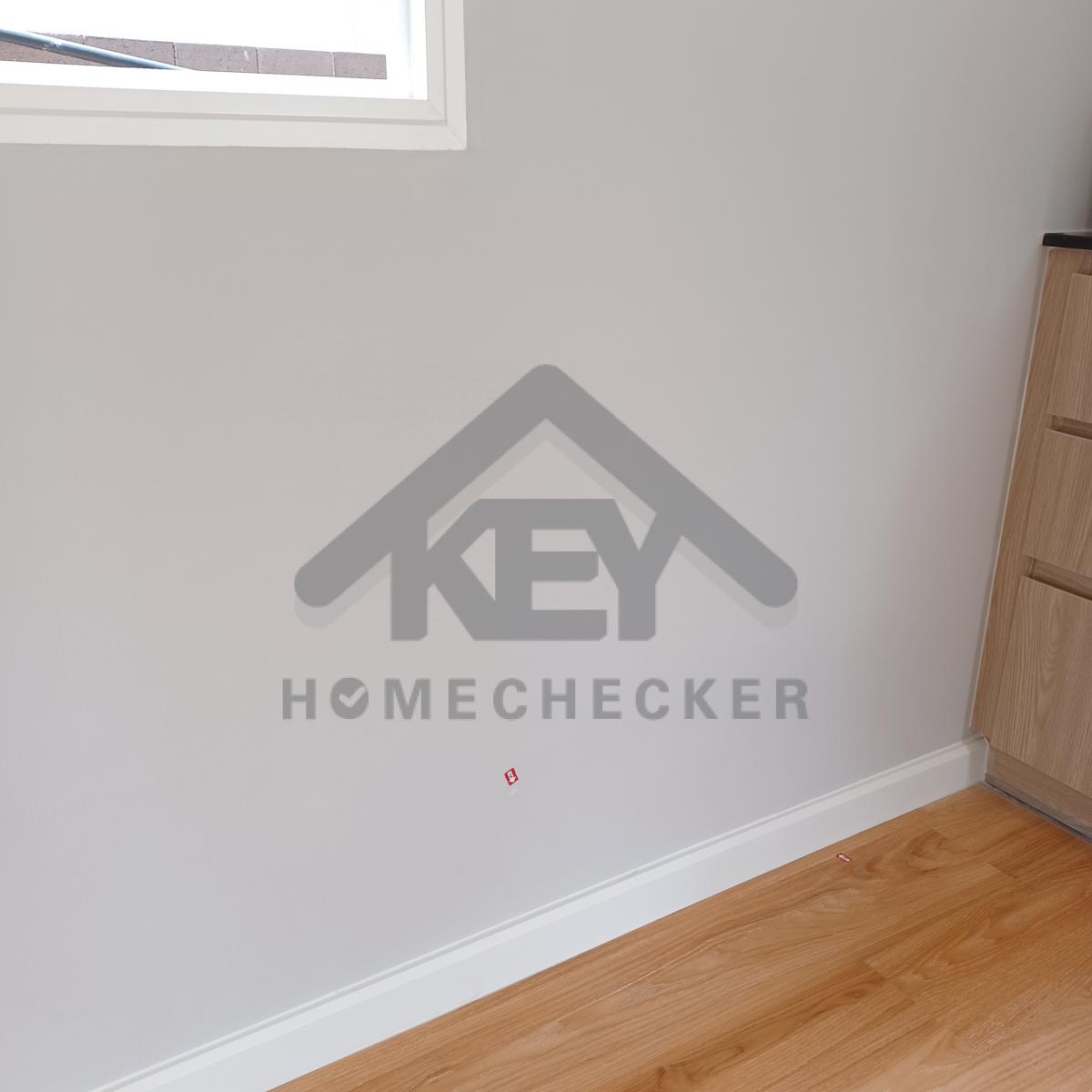

แก้ไข ผนังสีด่างเก็บสีใหม่
แก้ไข เก็บซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข ติดตั้งตัวเบรกประตูให้แน่นหนา เก็บรอยเก็บสีบานประตู และเก็บซิลิโคนขอบบัวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนและเก็บสีรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ
แก้ไข เก็บงานเก็บสีมุมผนัง และเก็บงานรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบพื้นและเก็บรอยขอบตัวจบพื้นให้เรียบร้อย

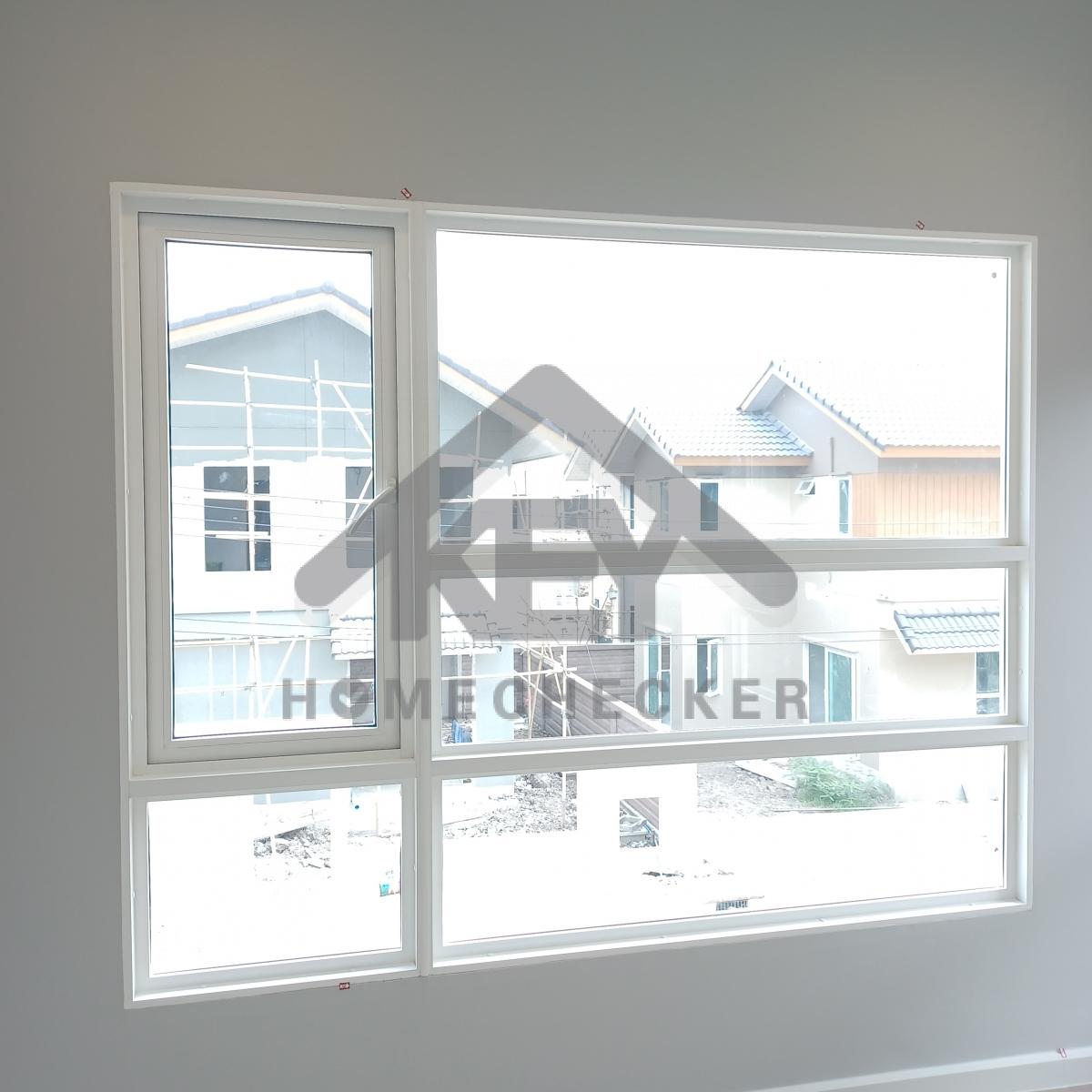

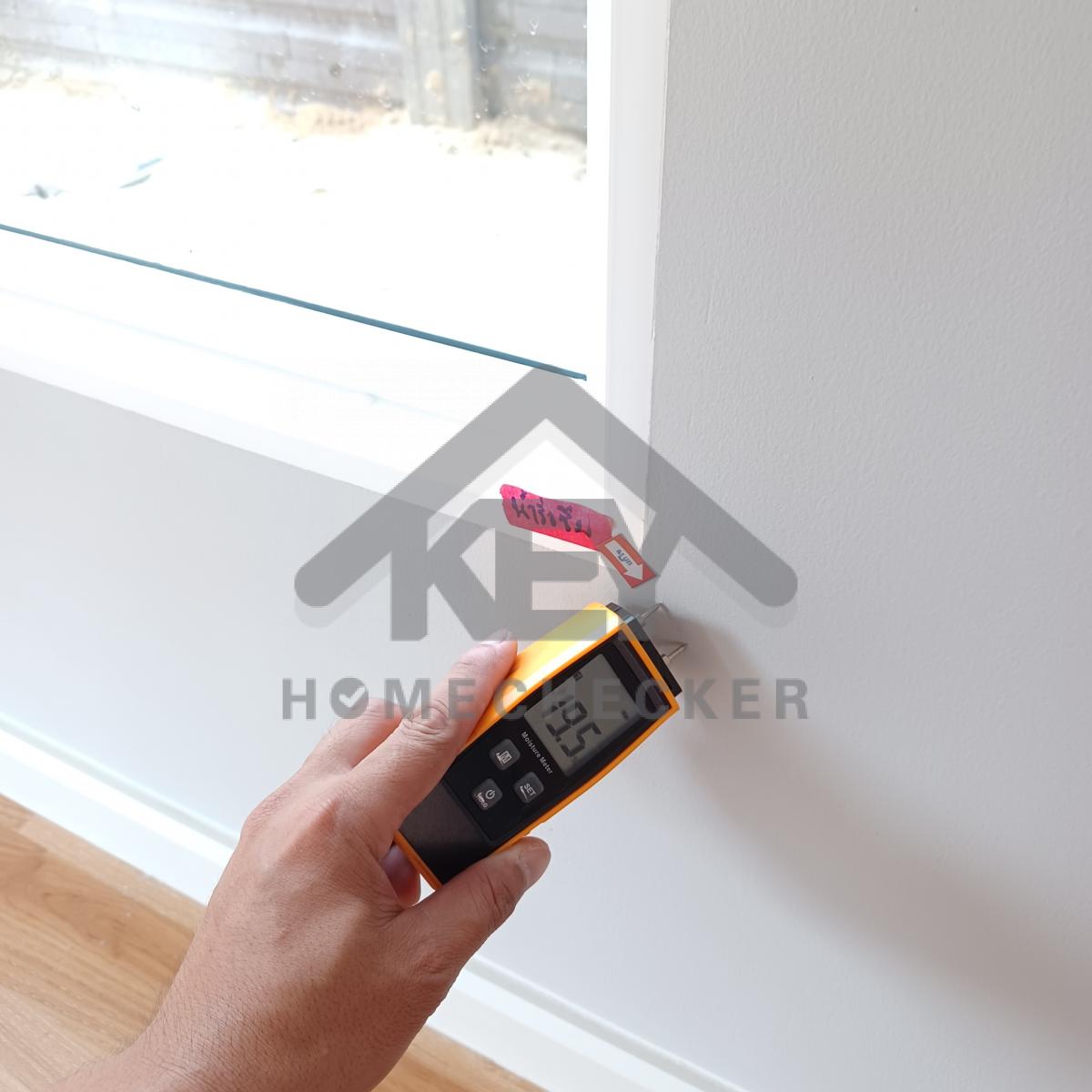

แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบหน้าต่างให้เรียบร้อย

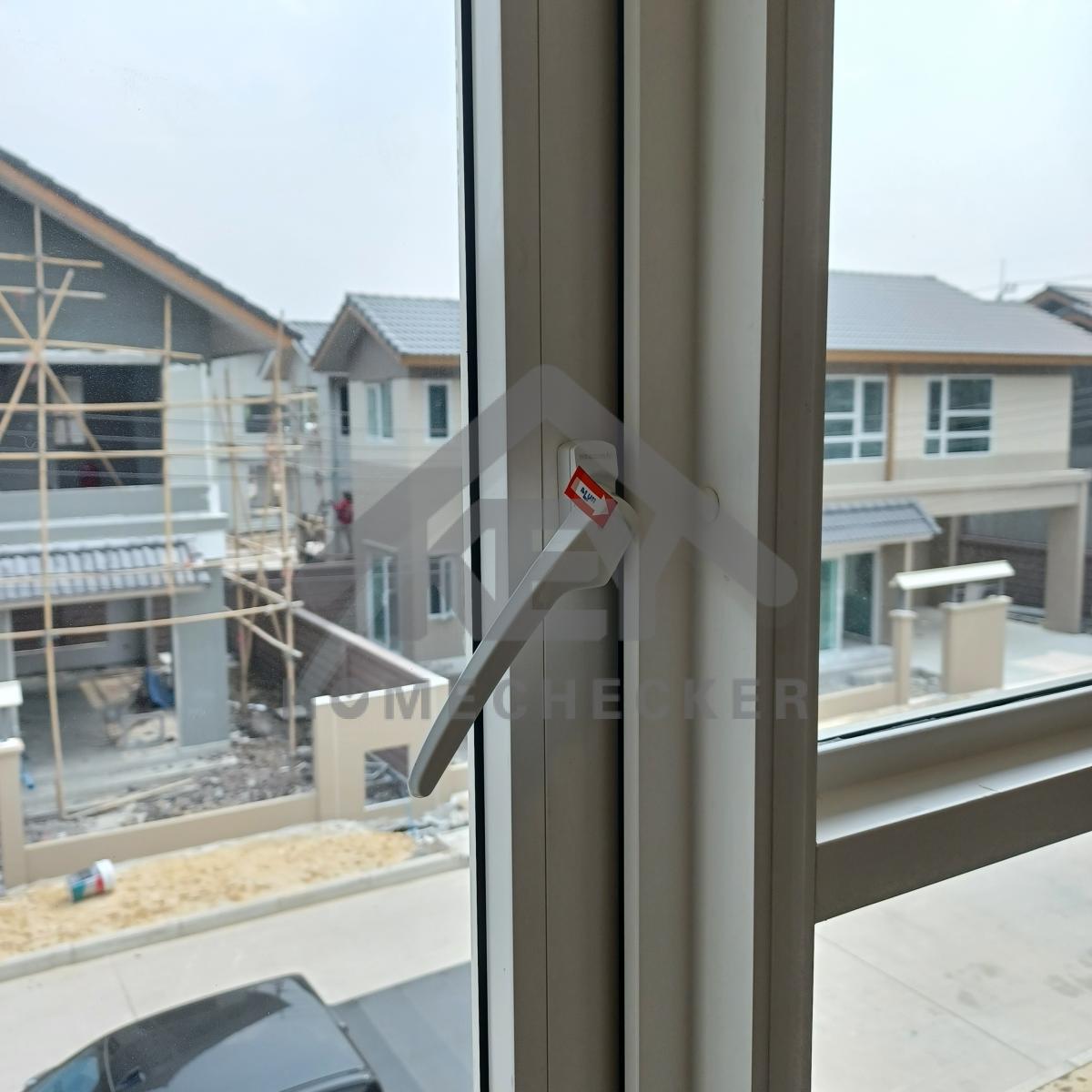

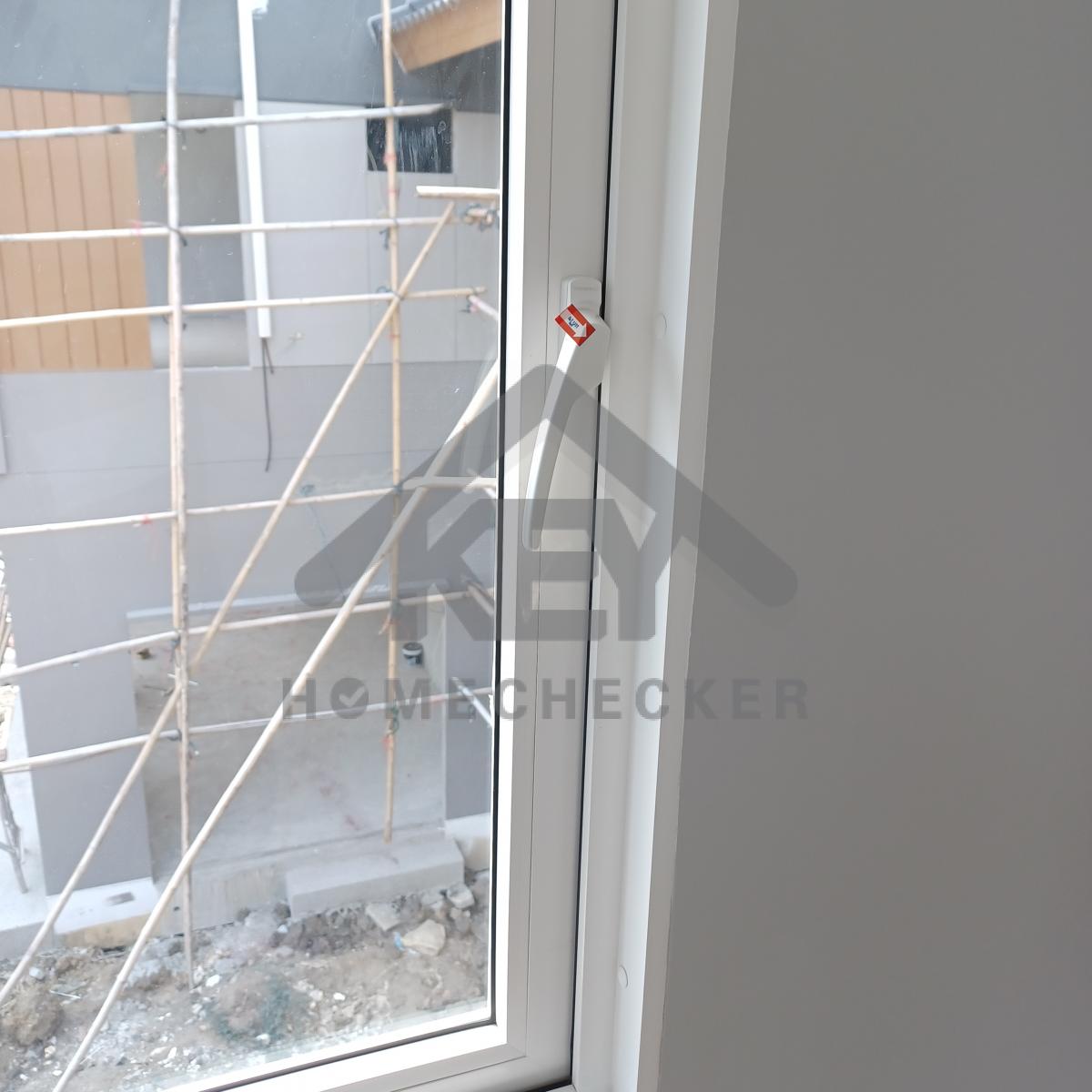

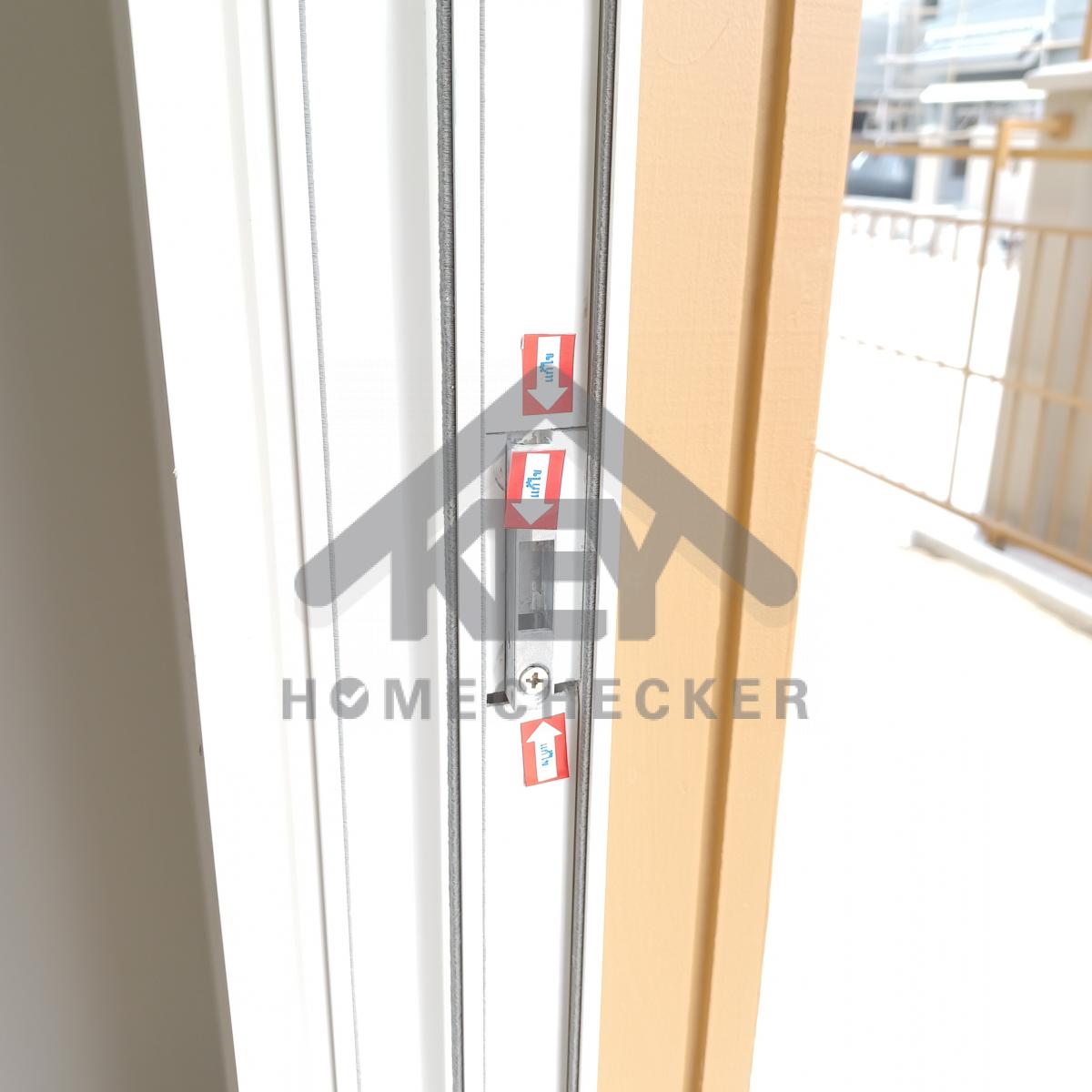

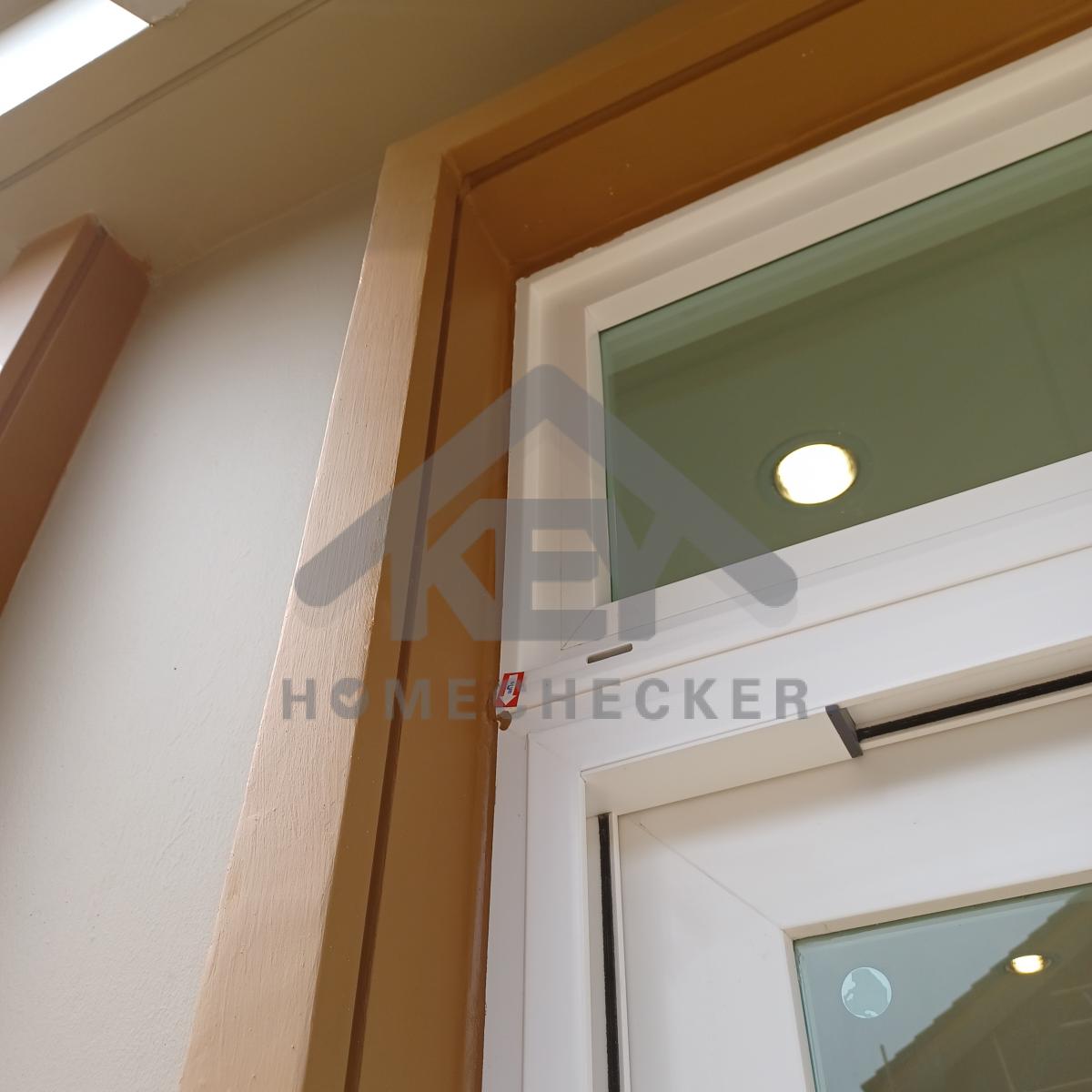

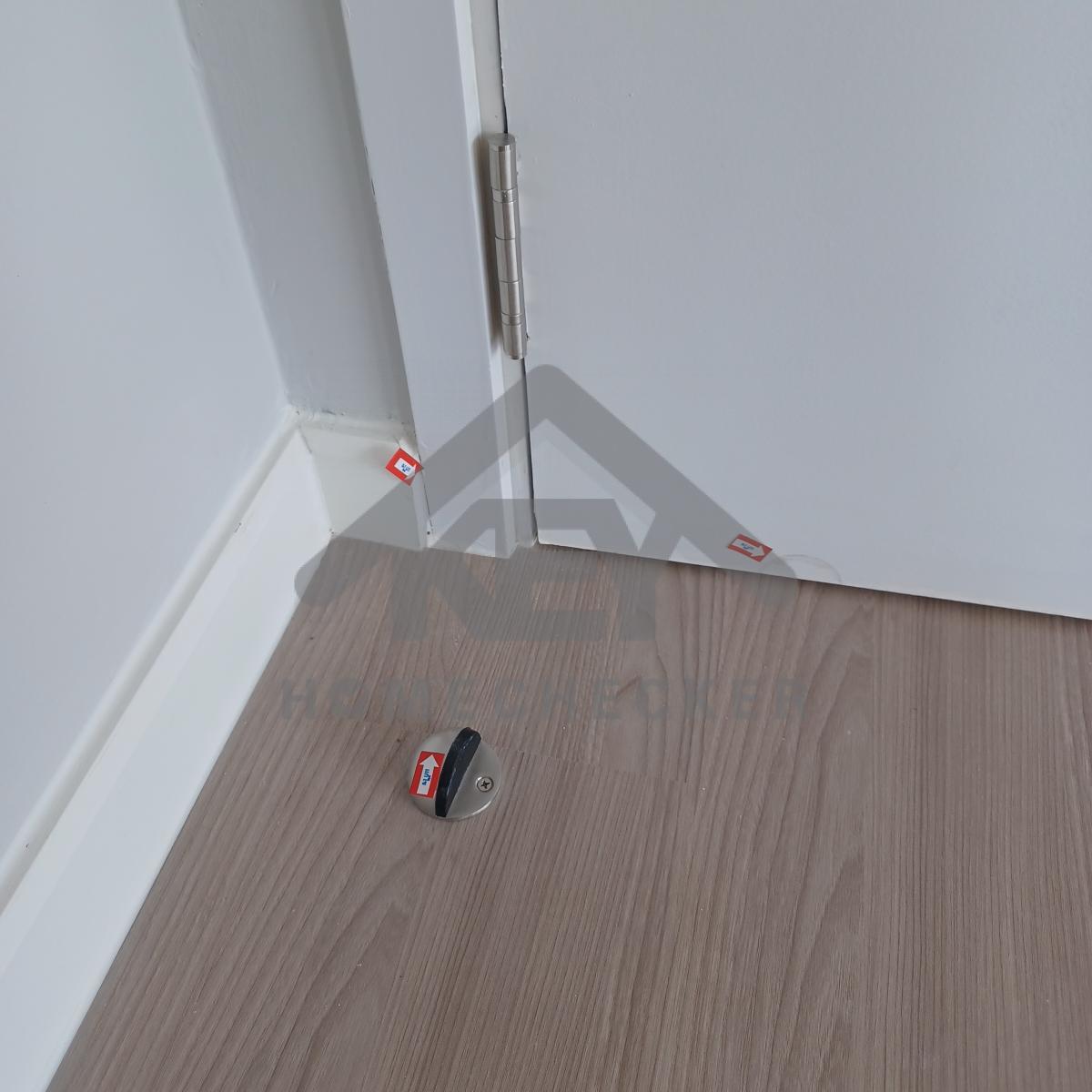

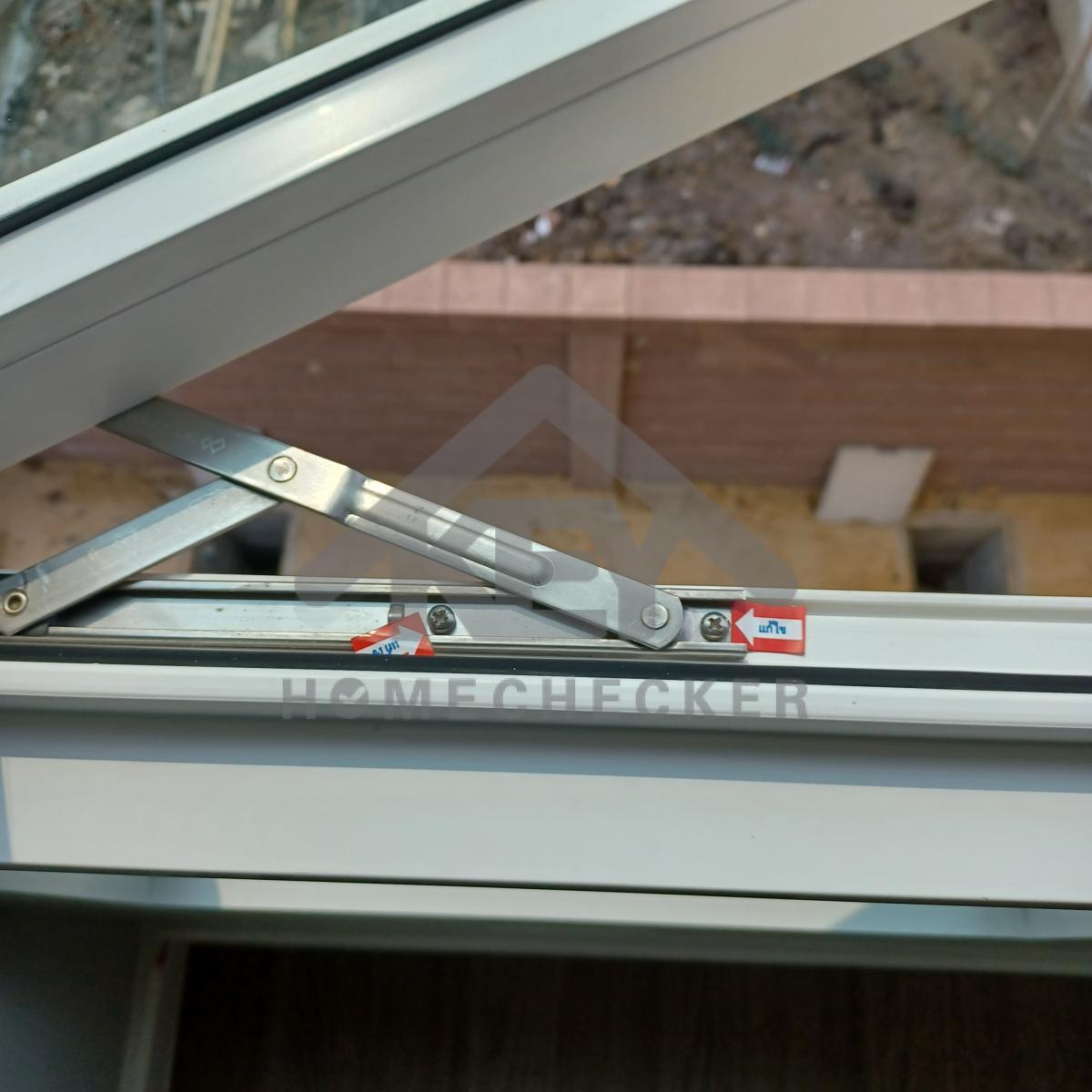

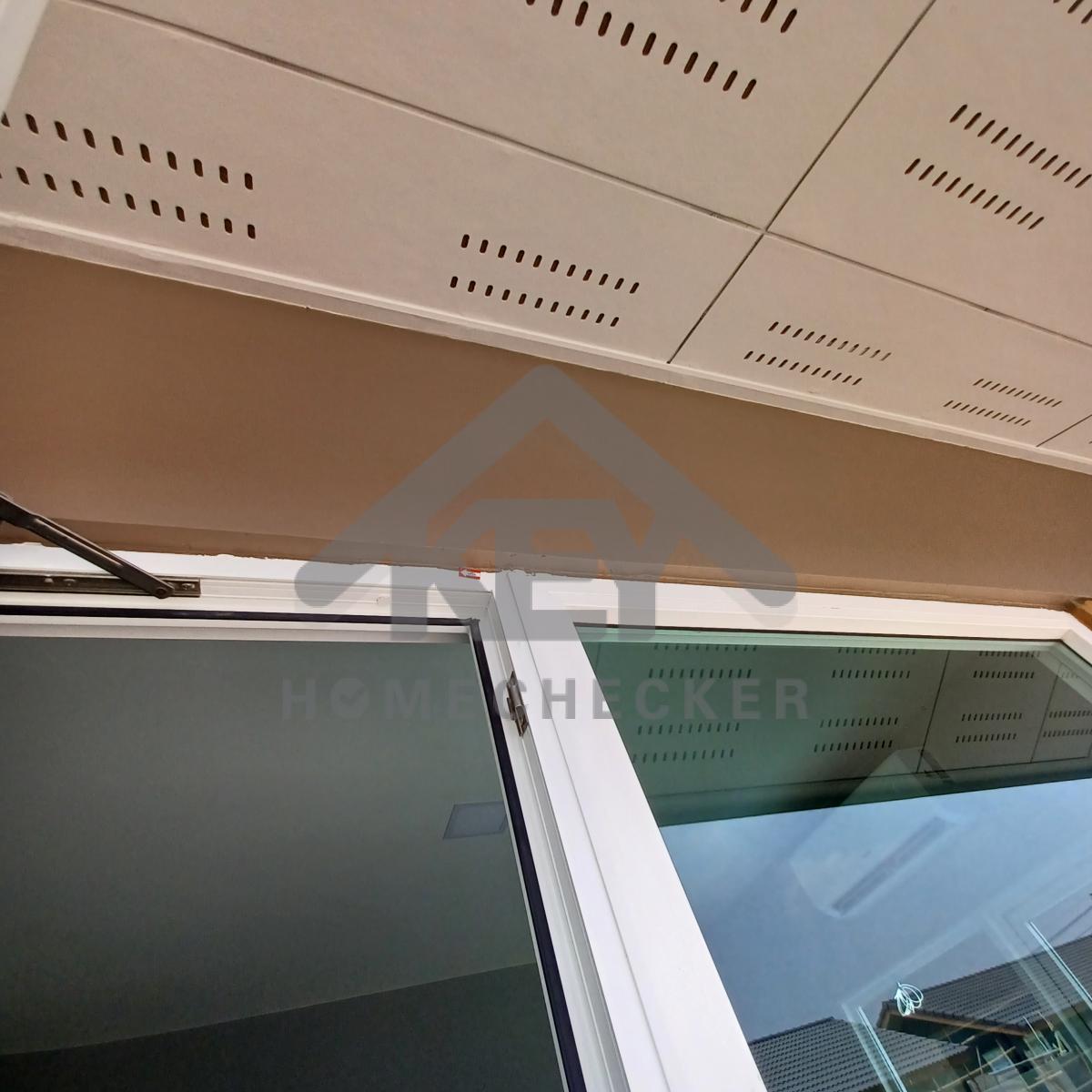

แก้ไข หน้าต่างปิดล็อคไม่ได้
แก้ไข หน้าต่างปิดล็อคไม่สะดวก
แก้ไข ติดตั้งยึดสกรูให้แน่นหนา
แก้ไข เก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย

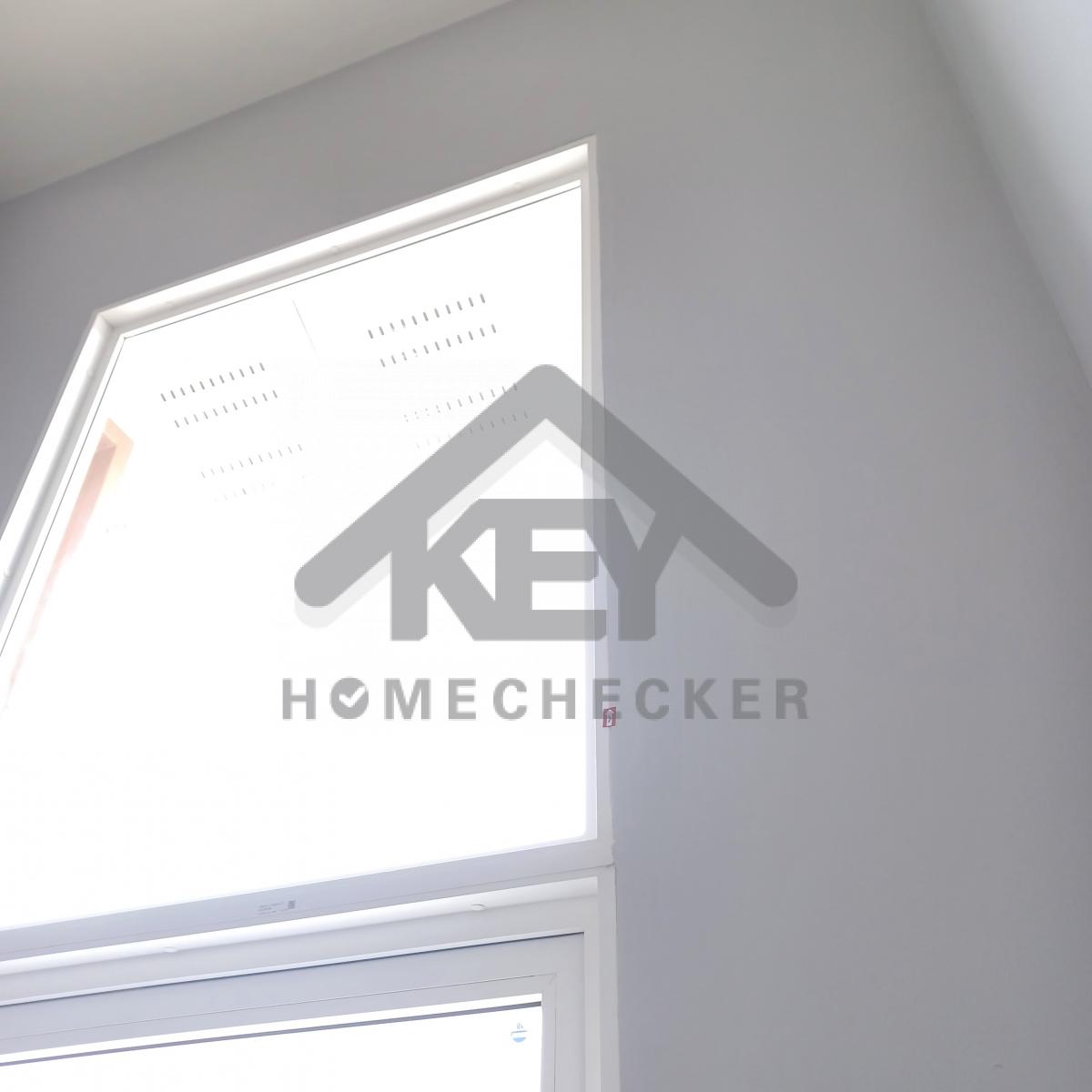

แก้ไข เก็บงานขอบหน้าต่างแตกร้าว

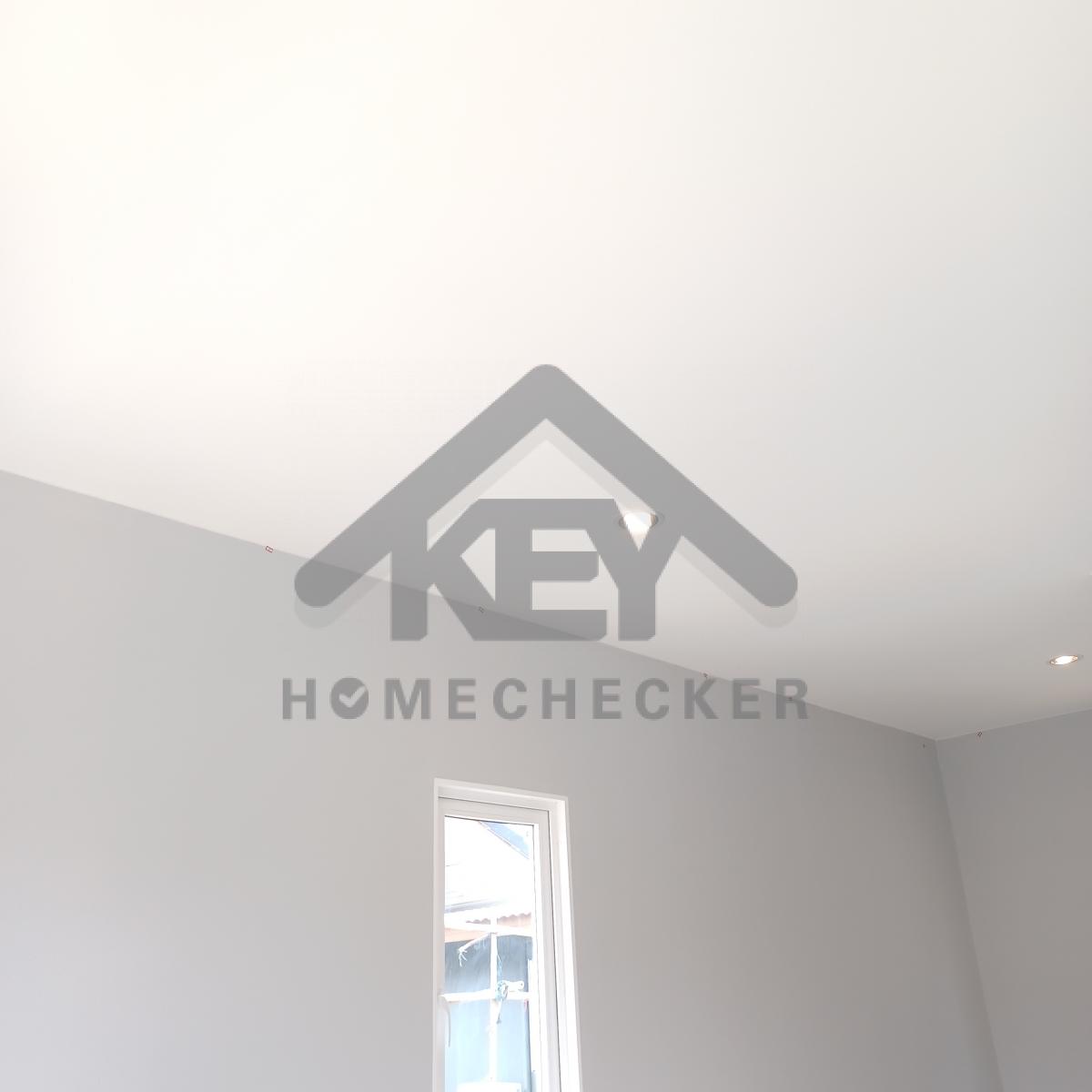

แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย

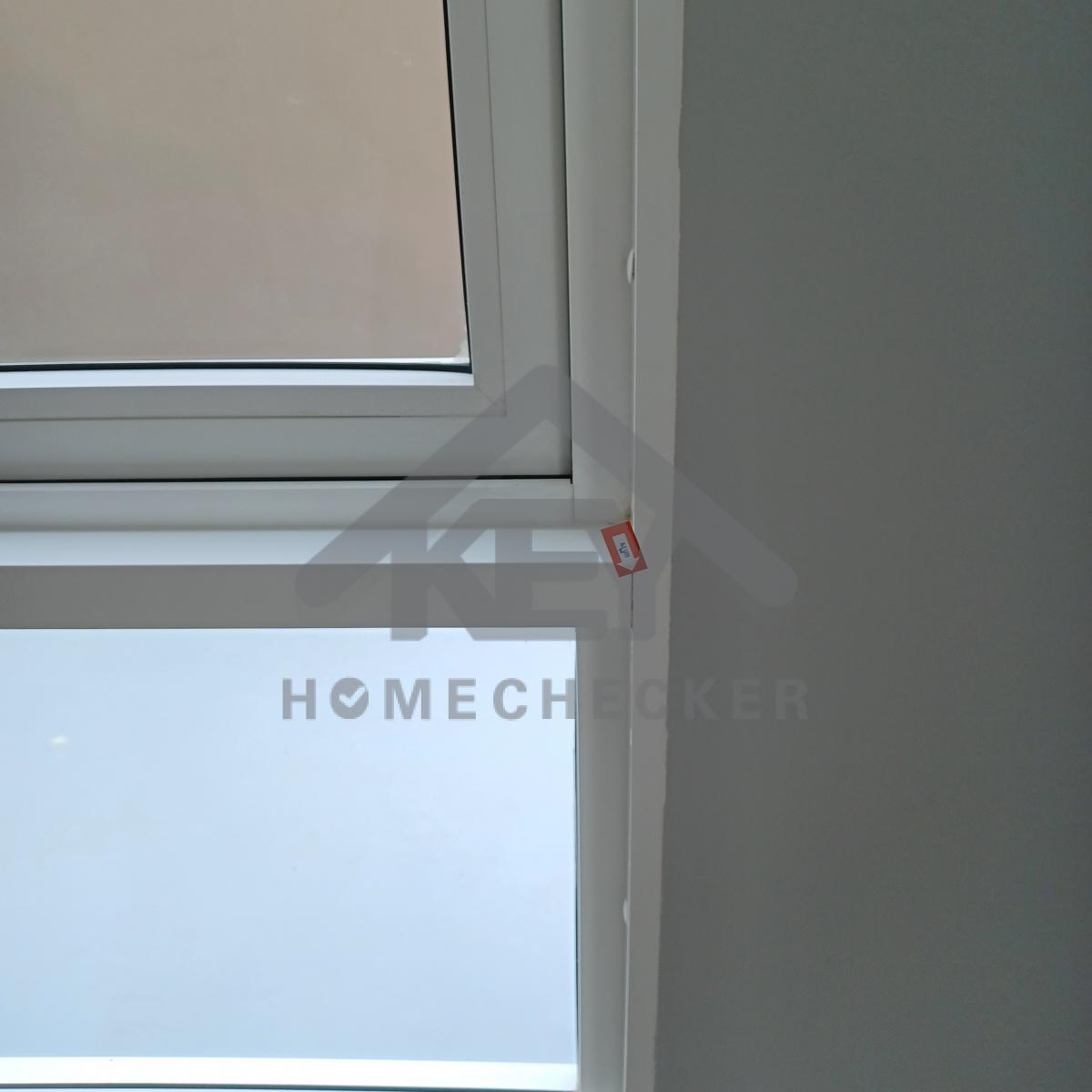

11. งานห้องนอนชั้น 2 (2)
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นและขอบบัวให้เรียบร้อย
แก้ไข ผนังห้องสีด่างเก็บสีใหม่
แก้ไข ผนังห้องสีด่างเก็บสีใหม่

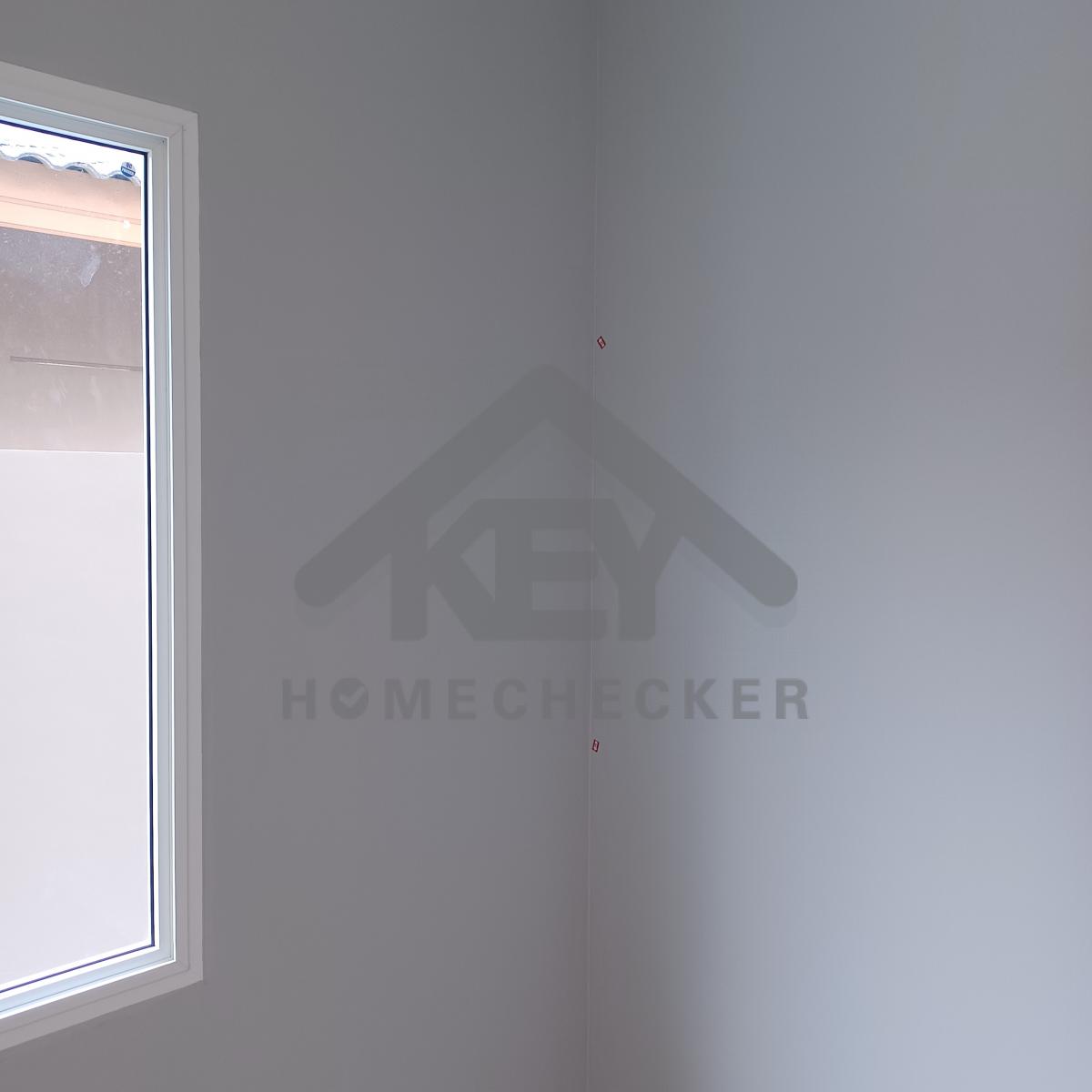

แก้ไข เก็บงานรอยแตกร้าวมุมผนังให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานรอยต่อขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย
แก้ไข เก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย
แก้ไข เก็บสีขอบหน้าต่างด้านนอกให้เรียบร้อย
12. งานห้องนอนชั้น 2 (3)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนรอยต่อบัวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบบัวพื้นให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนรอยต่อบัวพื้นให้เรียบร้อย
แก้ไข เก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวมุมผนังให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานรอยแตกร้าวเก็บสีขอบฝ้าเพดานรอบห้องให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบวงกบประตูหน้าห้องให้เรียบร้อย
แก้ไข เก็บซิลิโคนขอบพื้นหน้าห้องให้เรียบร้อย
แก้ไข มือจับหน้าต่างบิดงอ

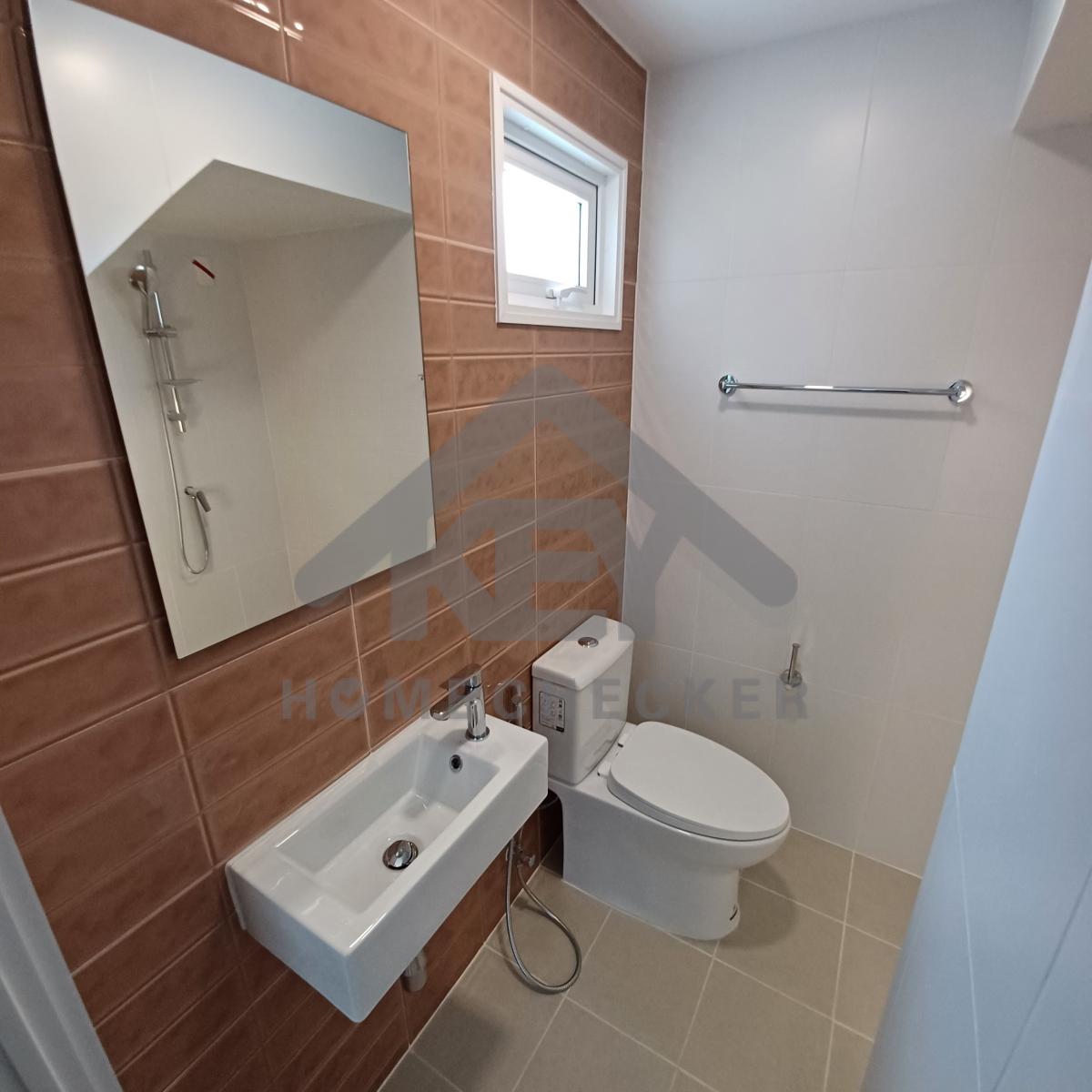

13. งานห้องน้ำชั้น 2 (1)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
ฝารองนั่งระบบไฟฟ้า งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนและยาแนวขอบพื้นและวงกบให้เรียบร้อย

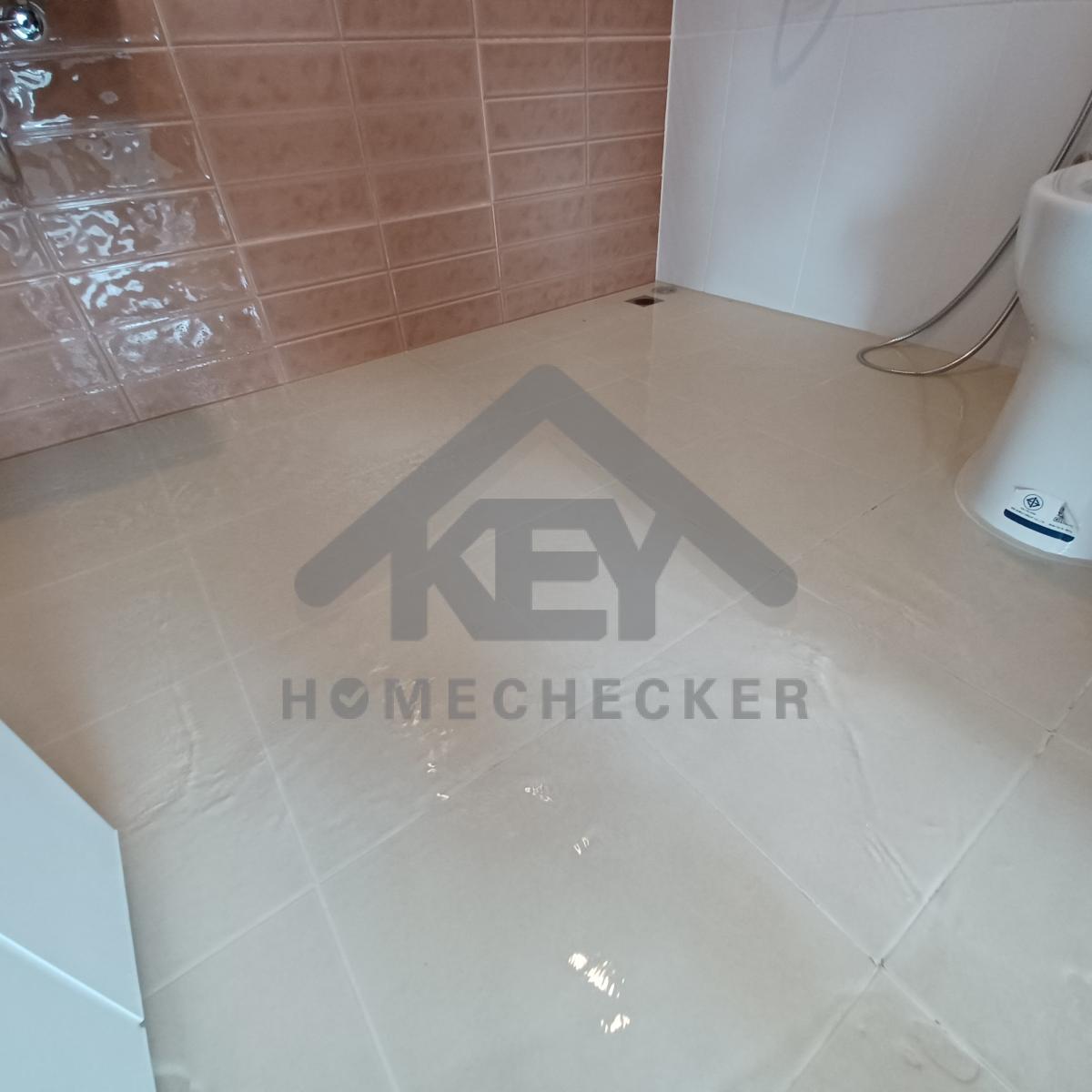

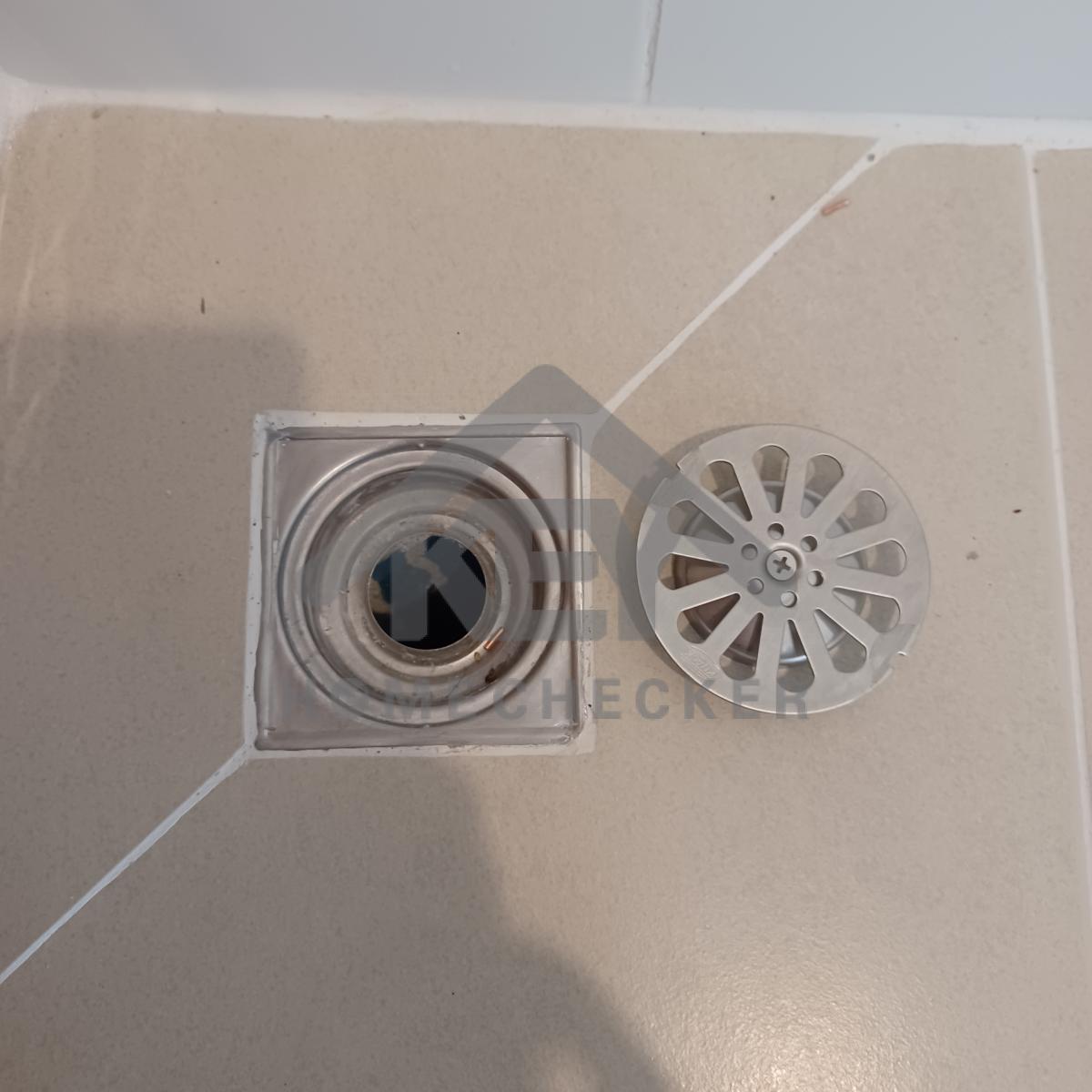

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

14. งานห้องน้ำชั้น 2 (2)
งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา
งานเรียบร้อยดี
งานเรียบร้อยดี
งานเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบช่อง service ฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานยาแนวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนและยาแนวขอบพื้นให้เรียบร้อย

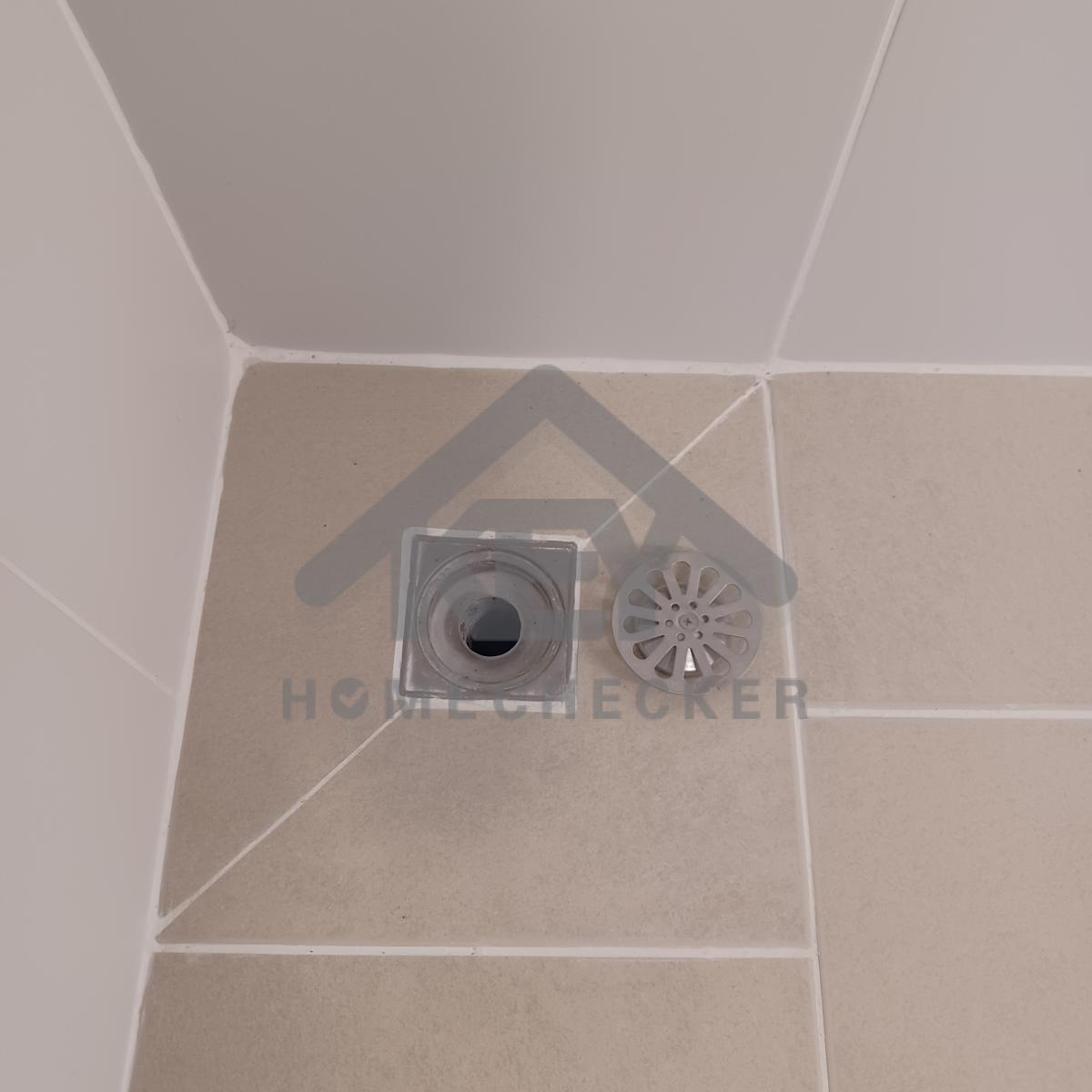

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี
ผ่าน 116 รายการ
ที่ต้องแก้ไข 126 รายการ
