รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: Grand Royal 01คุณภาวิตา นวมินทร์รายงาน: Grand Royal 01คุณภาวิตา นวมินทร์ (ตรวจครั้งที่ 2)
วันที่เข้าตรวจ: 12 ธ.ค. 2020

1. งานประปา ปั้ม และสุขาภิบาล

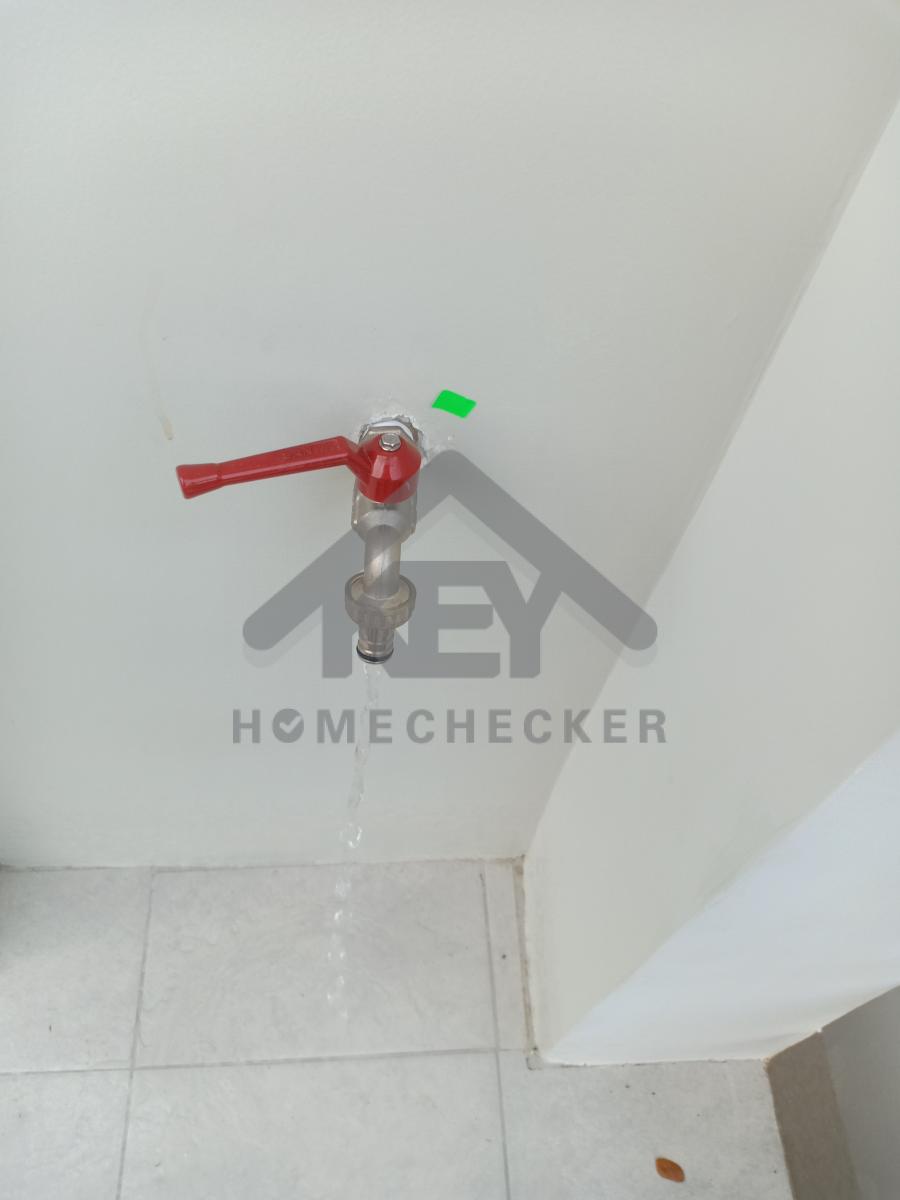

ติดตั้งผังไดอะแกรมให้เรียบร้อย
2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
เก็บครอบสายไฟบริเวณหลอดไฟติดกับทางเข้าประตูห้องครัวให้เรียบร้อย
งานเรียบร้อยดี
แก้ไขบริเวณเสาหน้าบ้านเนื่องจากผิวไม่สม่ำเสมอ
งานเรียบร้อยดี

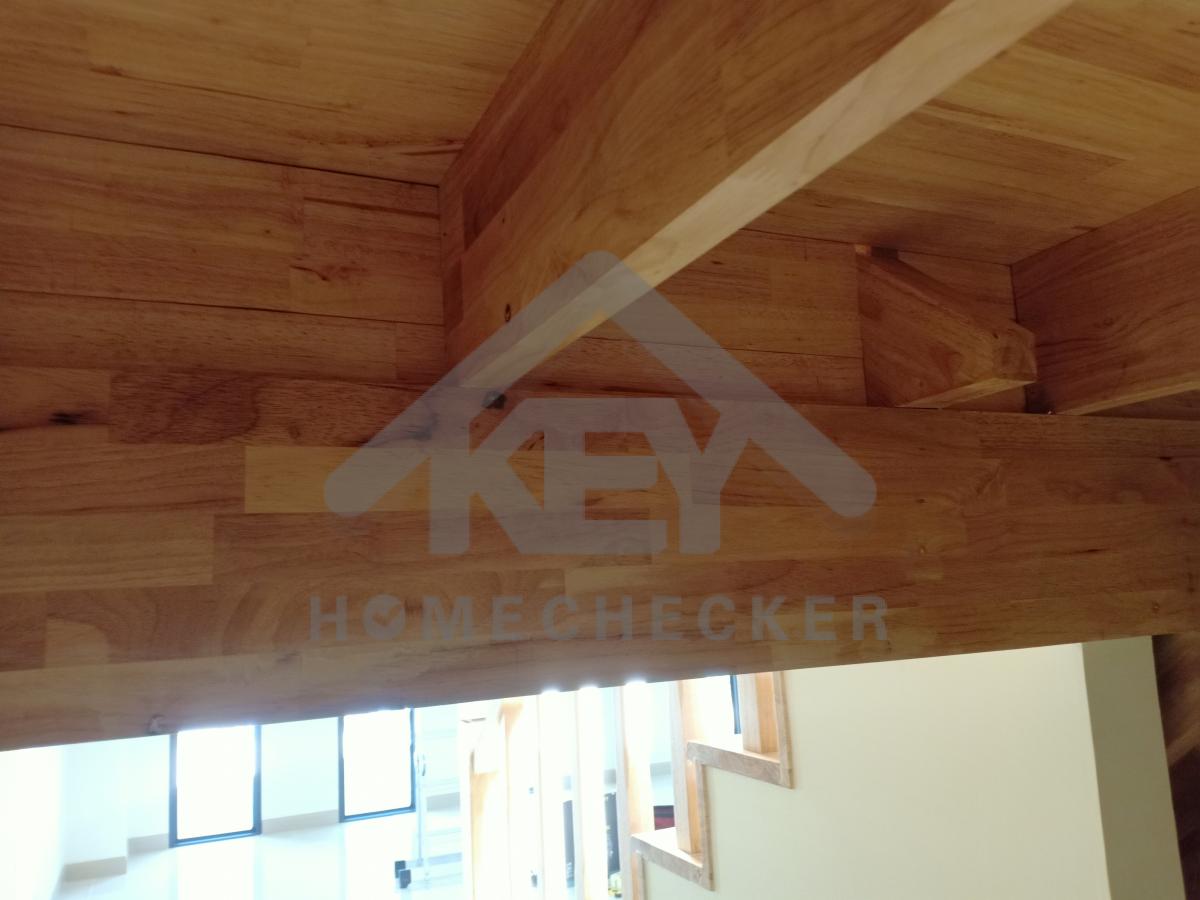

3. งานตรวจสอบหลังคา
แปมีคราบสนิมแนะนำเปลี่ยนใหม่

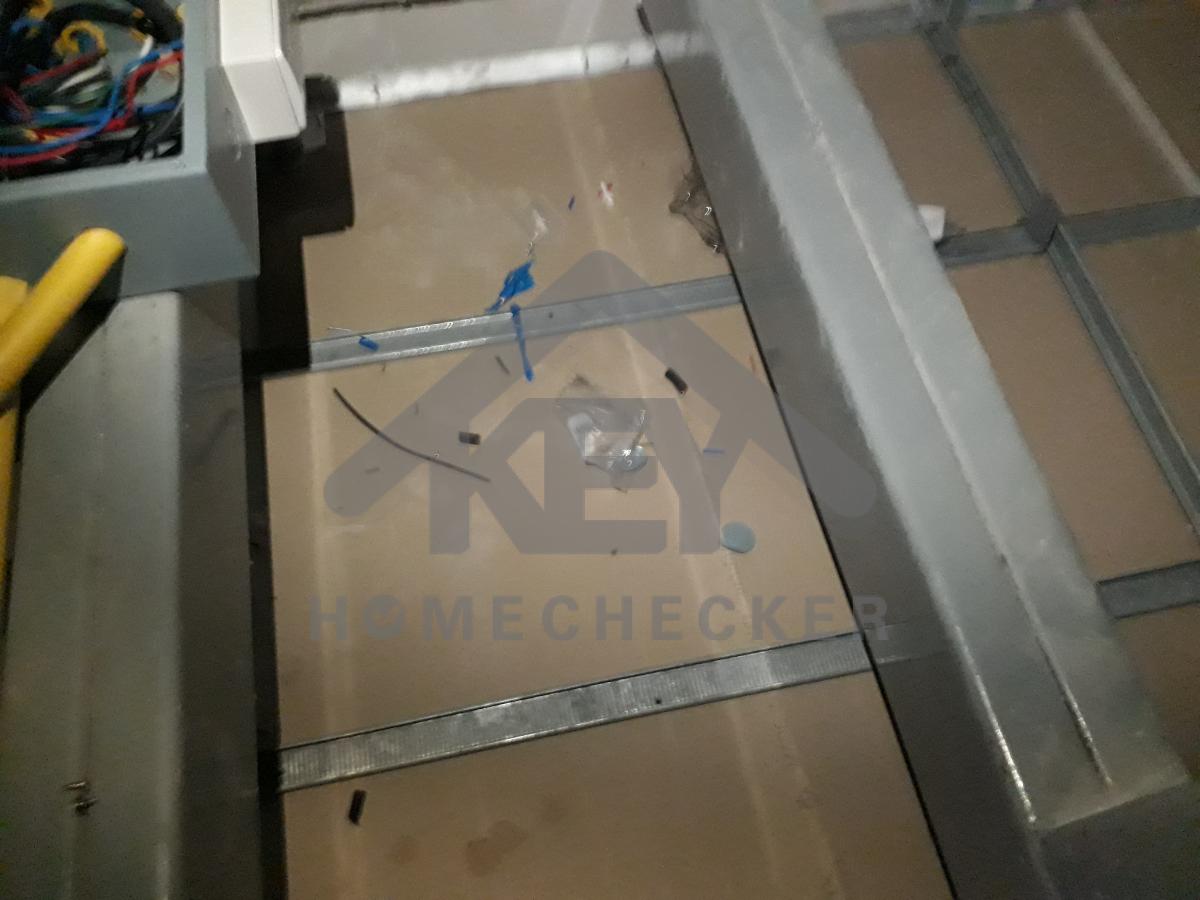

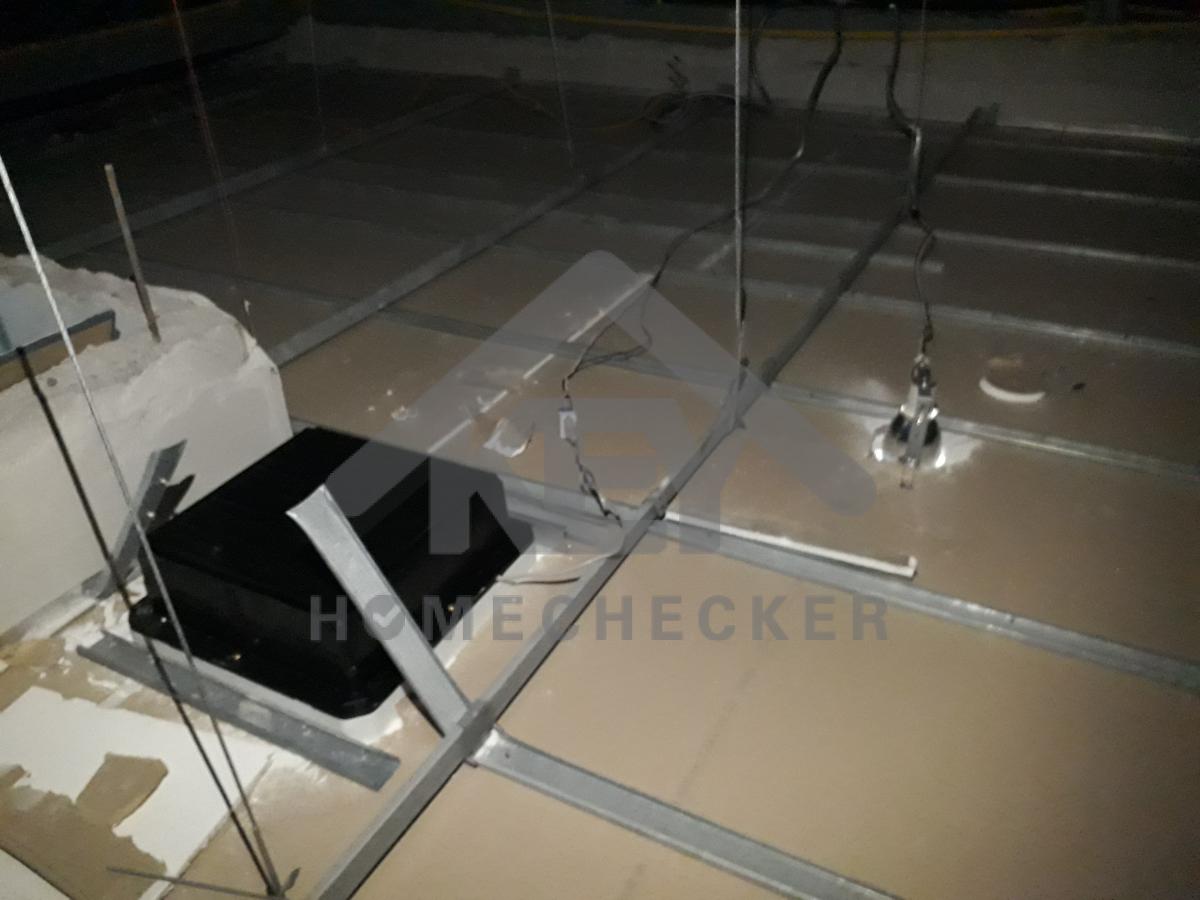

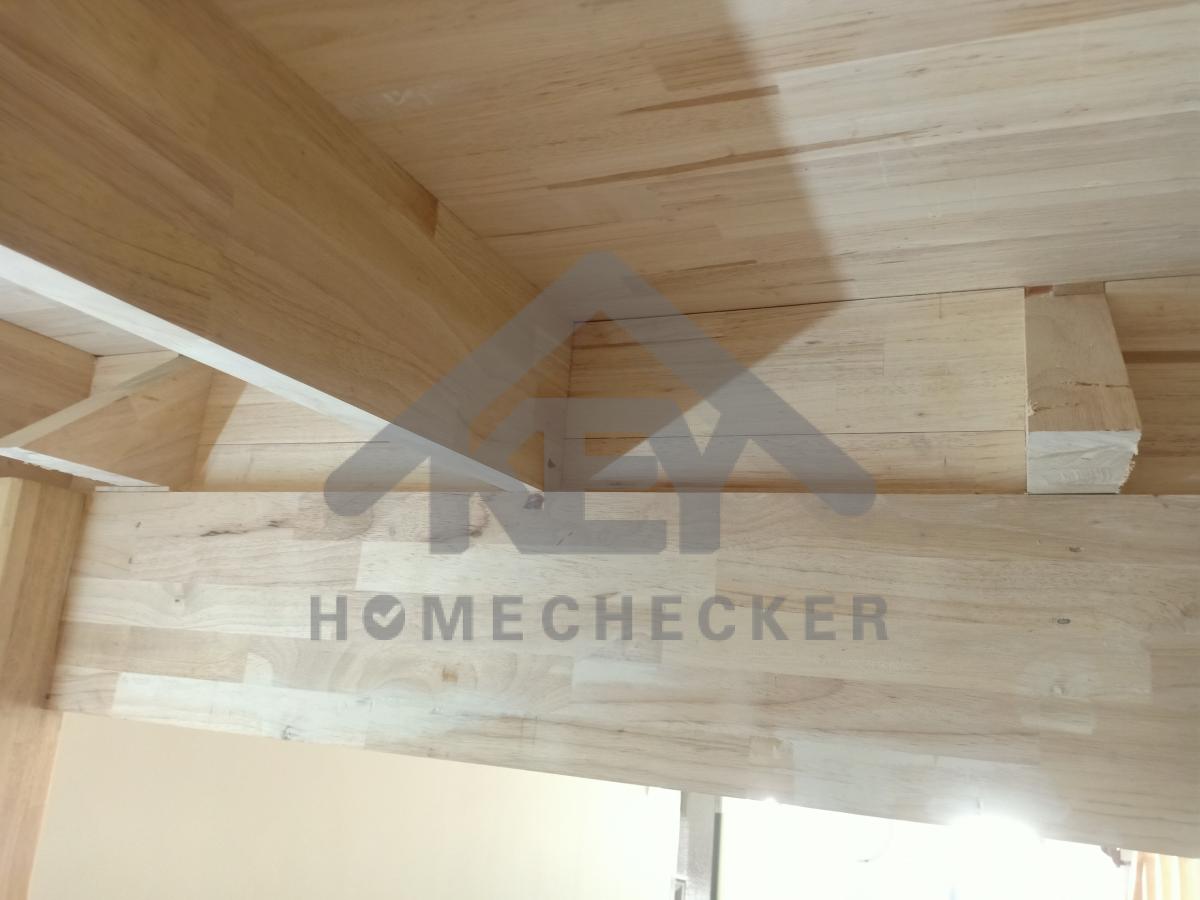

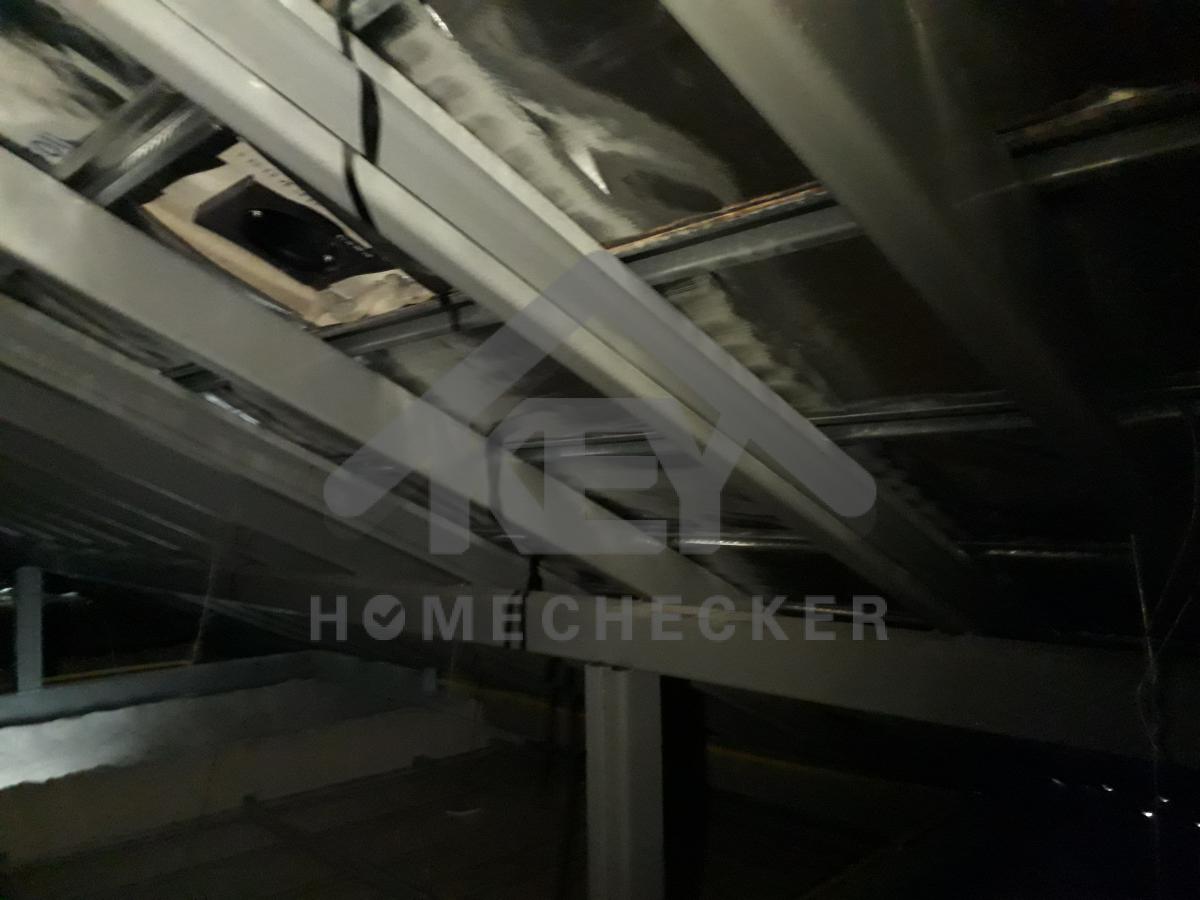

เก็บทำความสะอาดขยะบริเวณโถงฝ้าทั้งหมด
งานเรียบร้อยดี
นำเหล็กเส้นซึ่งไม่ได้เกี่ยวกับงานก่อสร้างออกจากโถงหลังคาให้เรียบร้อย
งานเรียบร้อยดี

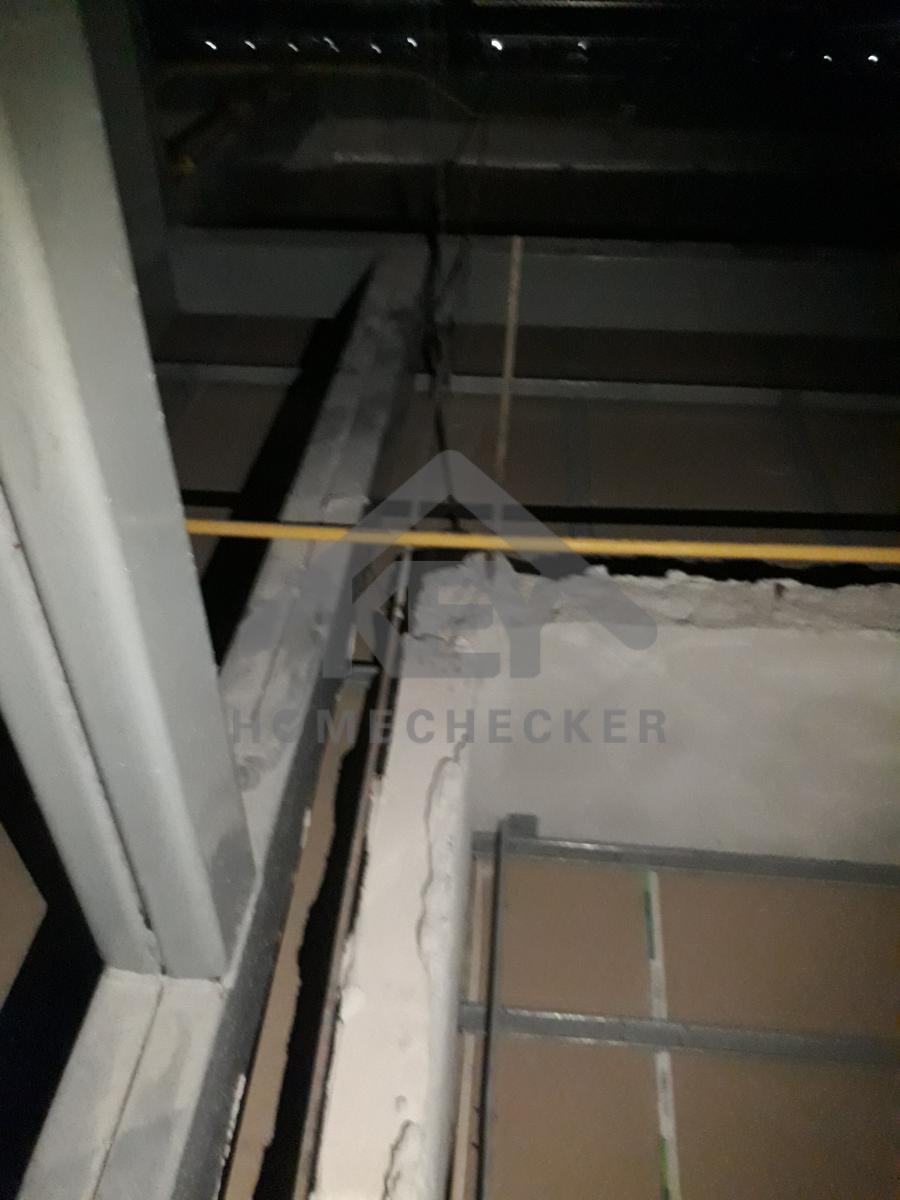

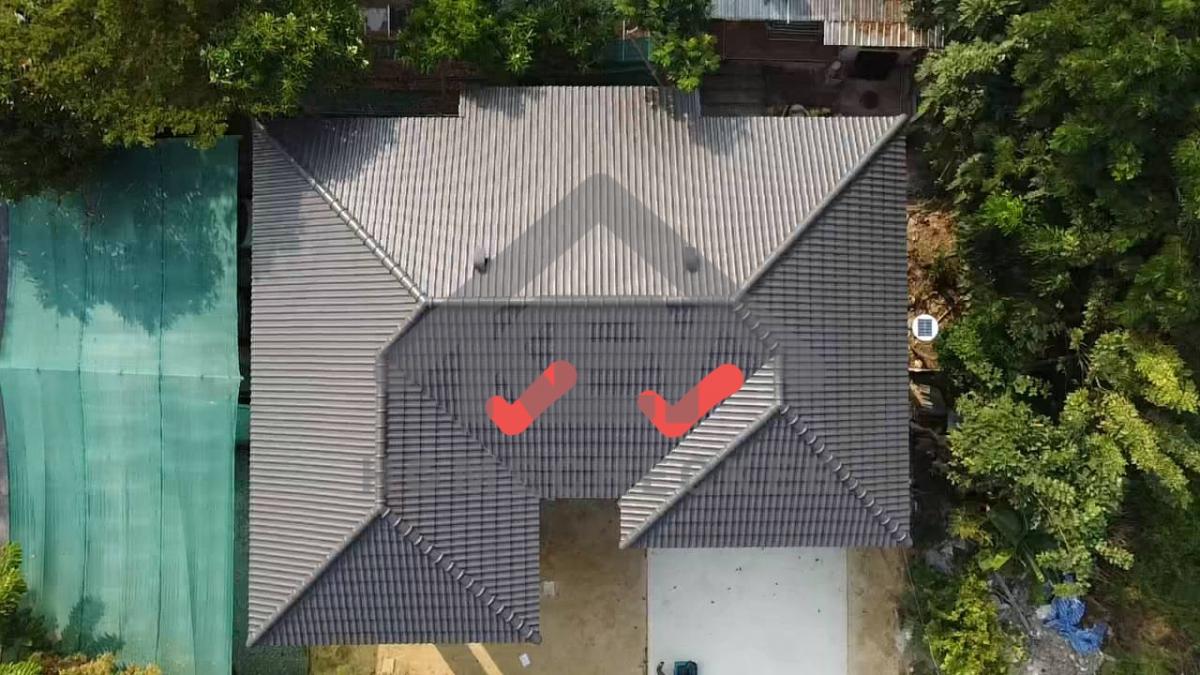

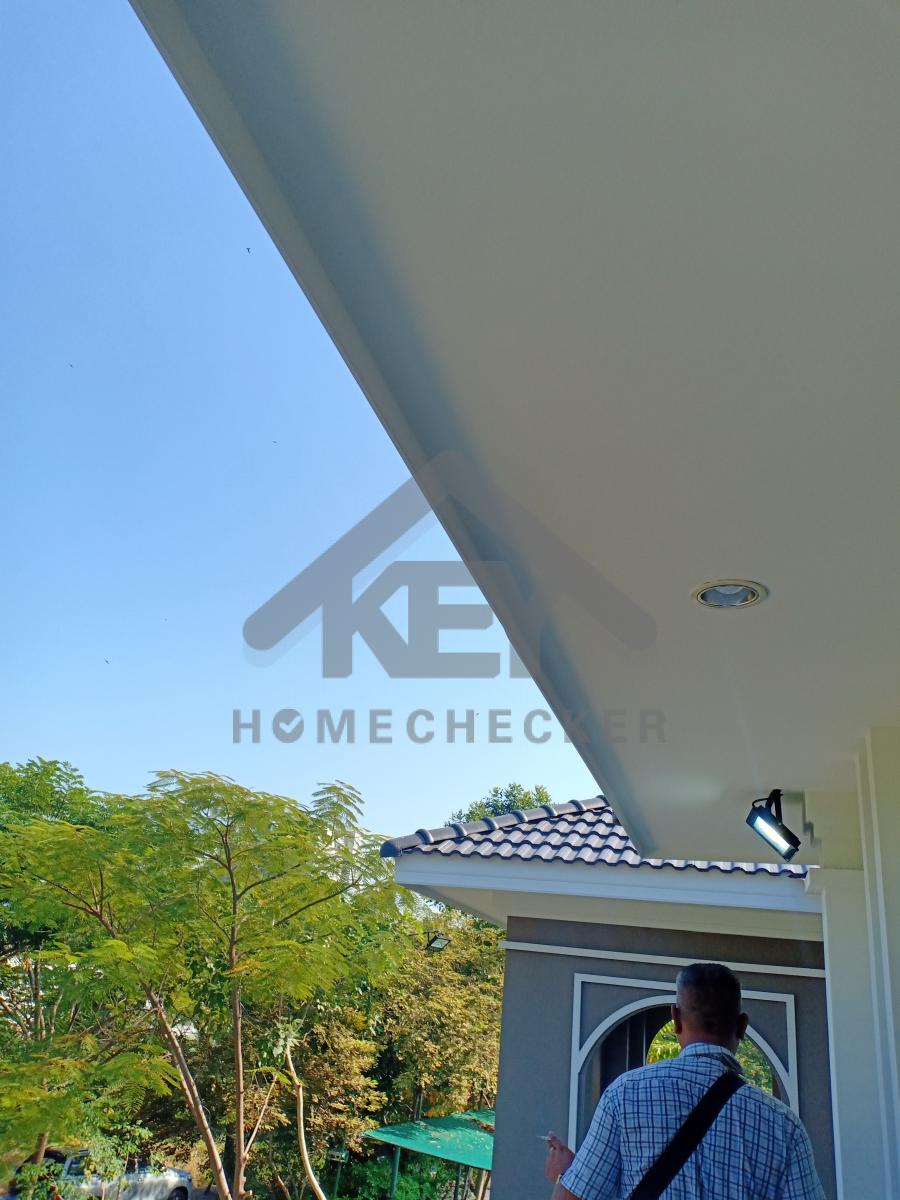

ตามมาตรฐานของกระเบื้องหลังคา
บริเวณร่องรางน้ำตะเข้
ต้องเพาะร่องรางอยู่ที่ 3-5 ซ.ม.แก้ไขให้เรียบร้อย
4. งานไฟฟ้าและระบบความปลอดภัย

ติดตั้งฝา Box กล่องรวมไฟให้เรียบร้อย
งานเรียบร้อยดี

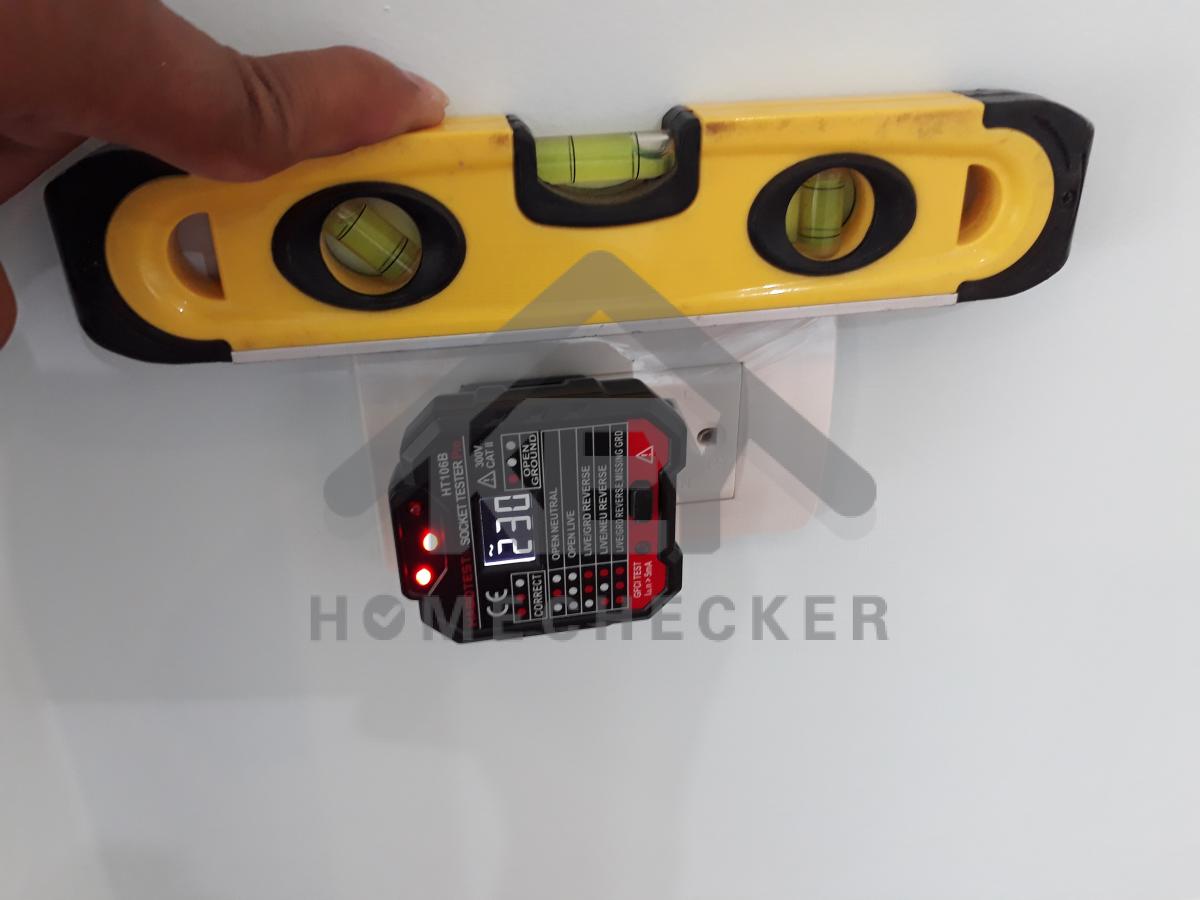

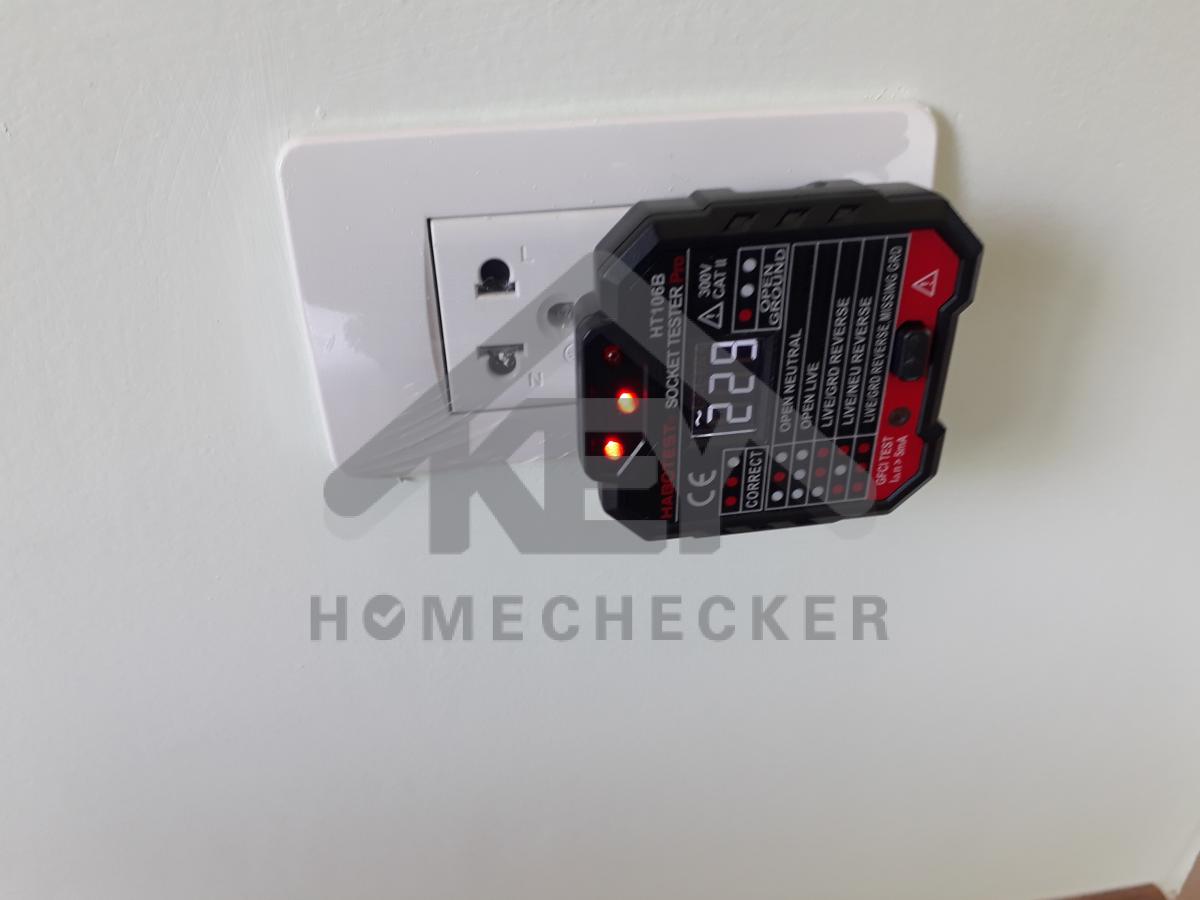

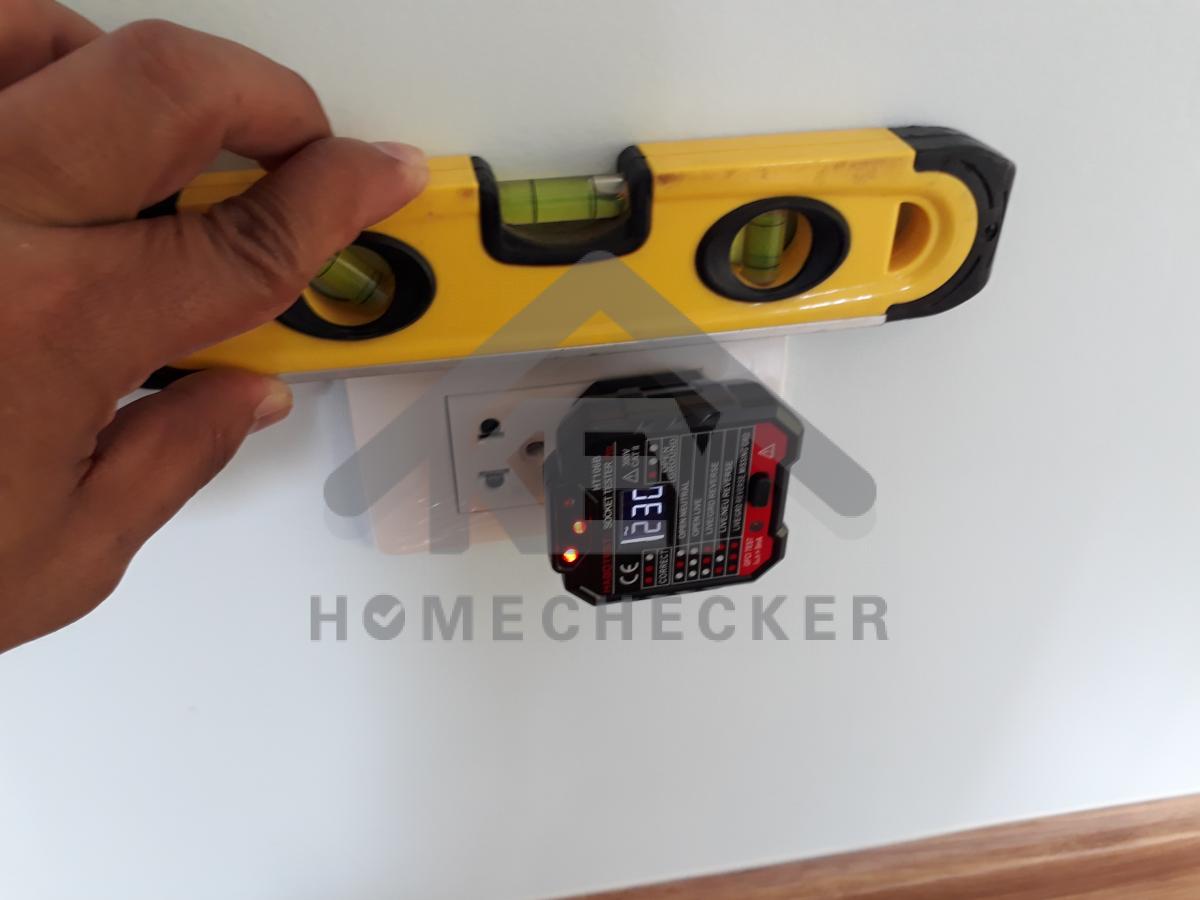

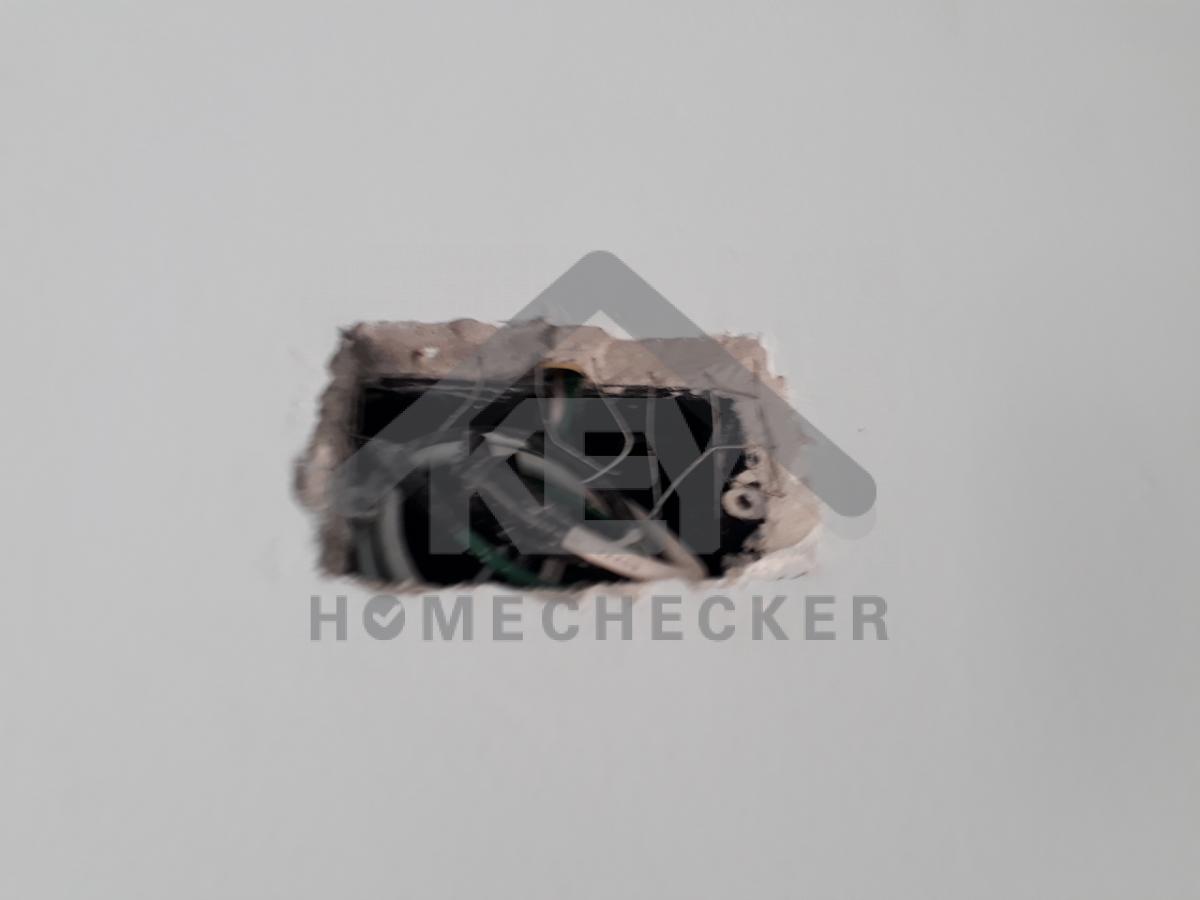

ตรวจสอบพร้อมแก้ไขบริเวณสายไฟหลอดไฟดาวน์ไลท์ใส่ท่อ Flex ให้สุด พร้อมกับใช้ไวนัทในการ พันเกลียวในจุดเชื่อมต่อ
งานเรียบร้อยดี
จุดเชื่อมต่อของสายไฟควรร้อยสายไฟพร้อมใส่ท่อร้อยสายไฟให้สุดสาย
งานเรียบร้อยดี

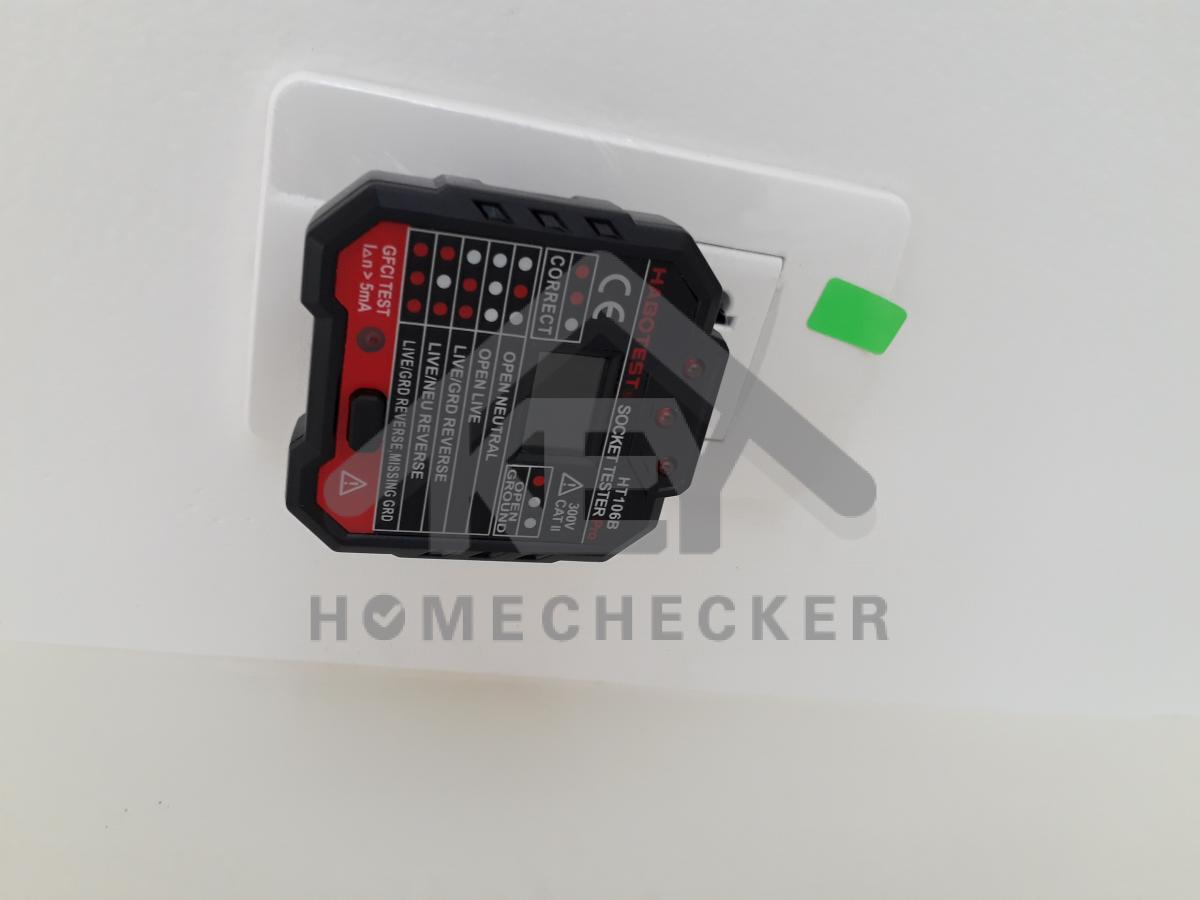

ตรวจสอบพร้อมแก้ไขปลั๊กไฟเนื่องจากไม่สามารถใช้งานได้
งานเรียบร้อยดี

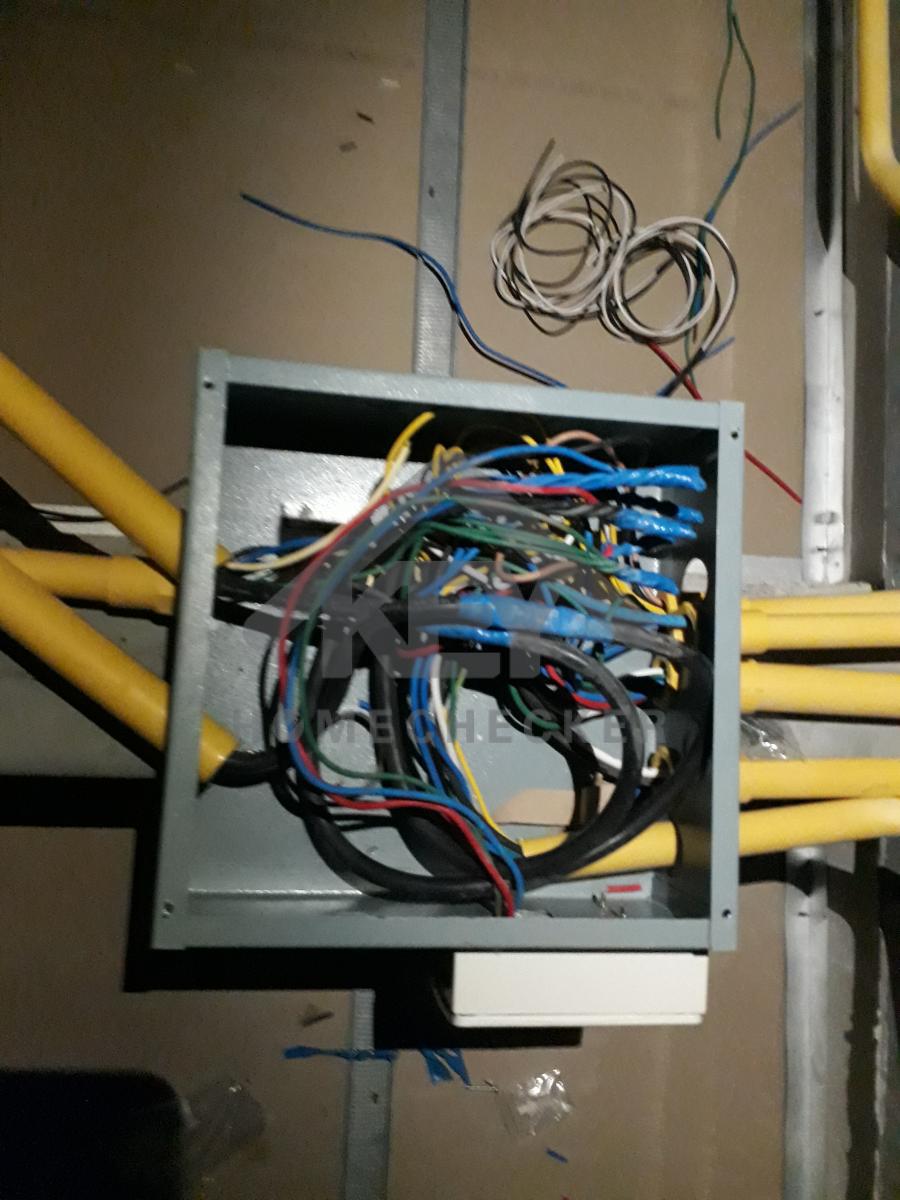

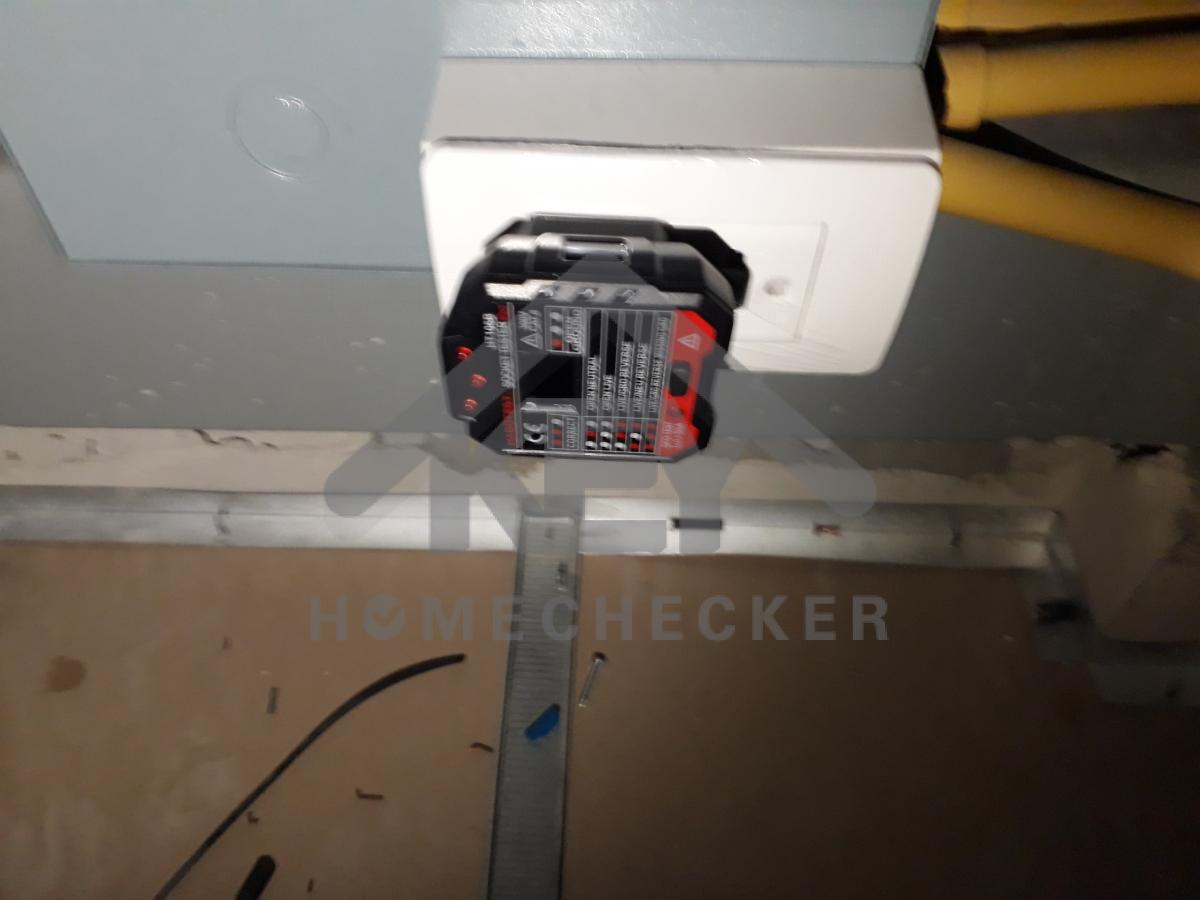

ติดตั้งผังไดอะแกรมให้เรียบร้อยพร้อมเพิ่มลูกเซอร์กิสให้เรียบร้อย

5. งานห้องโถง ห้องนั่งเล่น

แก้ไขปลั๊กไฟเนื่องจากระบบไม่มีไฟเข้าระบบ
ระบบไฟยังไม่สามารถใช้งานได้

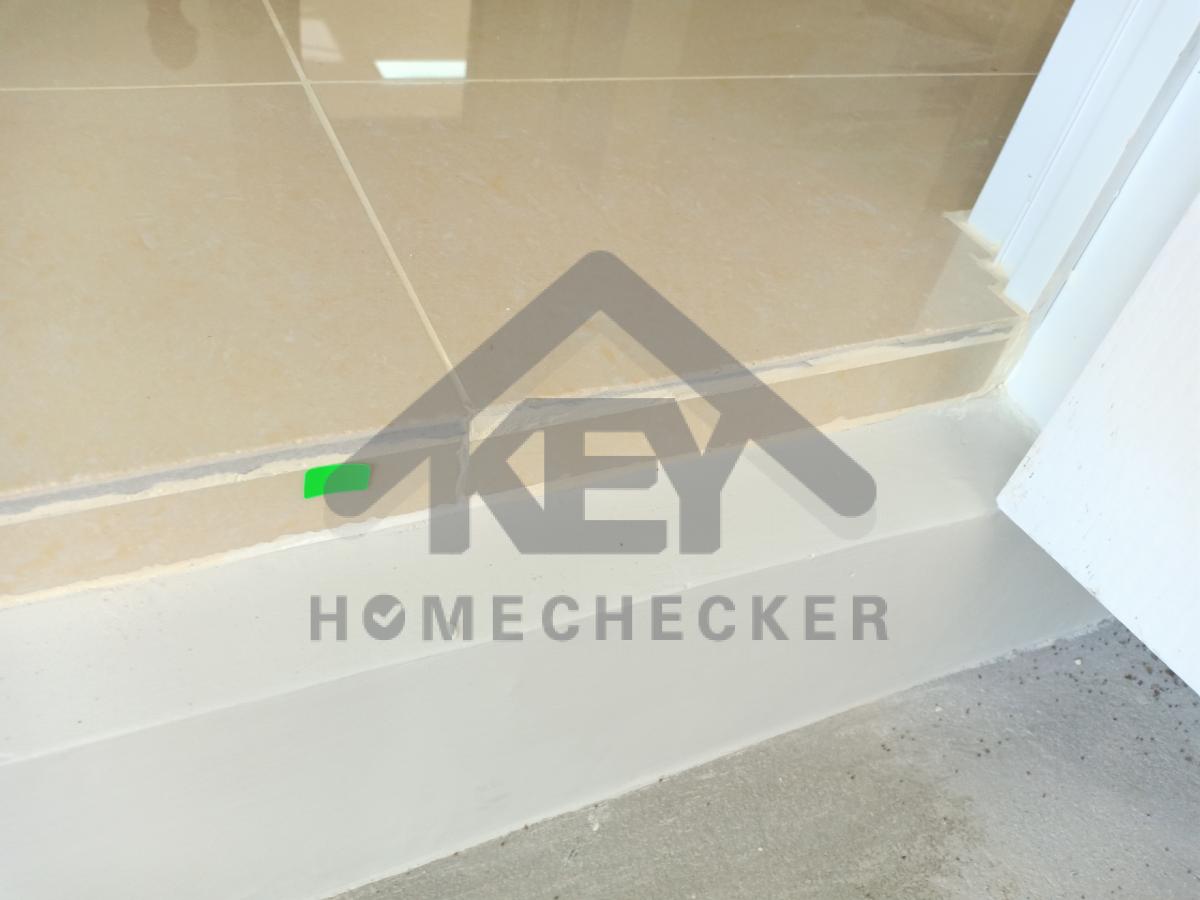

เก็บยาแนวบริเวณขอบกระเบื้องหน้าบ้านใหม่ทั้งหมดเนื่องจากไม่เรียบร้อย
เก็บยาแนวบริเวณมุมเสาให้เรียบร้อย
เก็บขอบกระเบื้องบริเวณทางเข้าติดกับโรงจอดรถให้เรียบร้อย
แก้ไขเก็บร่องบริเวณขอบวงกบเช็คใหม่ทั้งหมดรอบตัวบ้านโป๊ะเก็บสีให้ผิวสม่ำเสมอกัน

6. งานห้องครัวชั้น 1

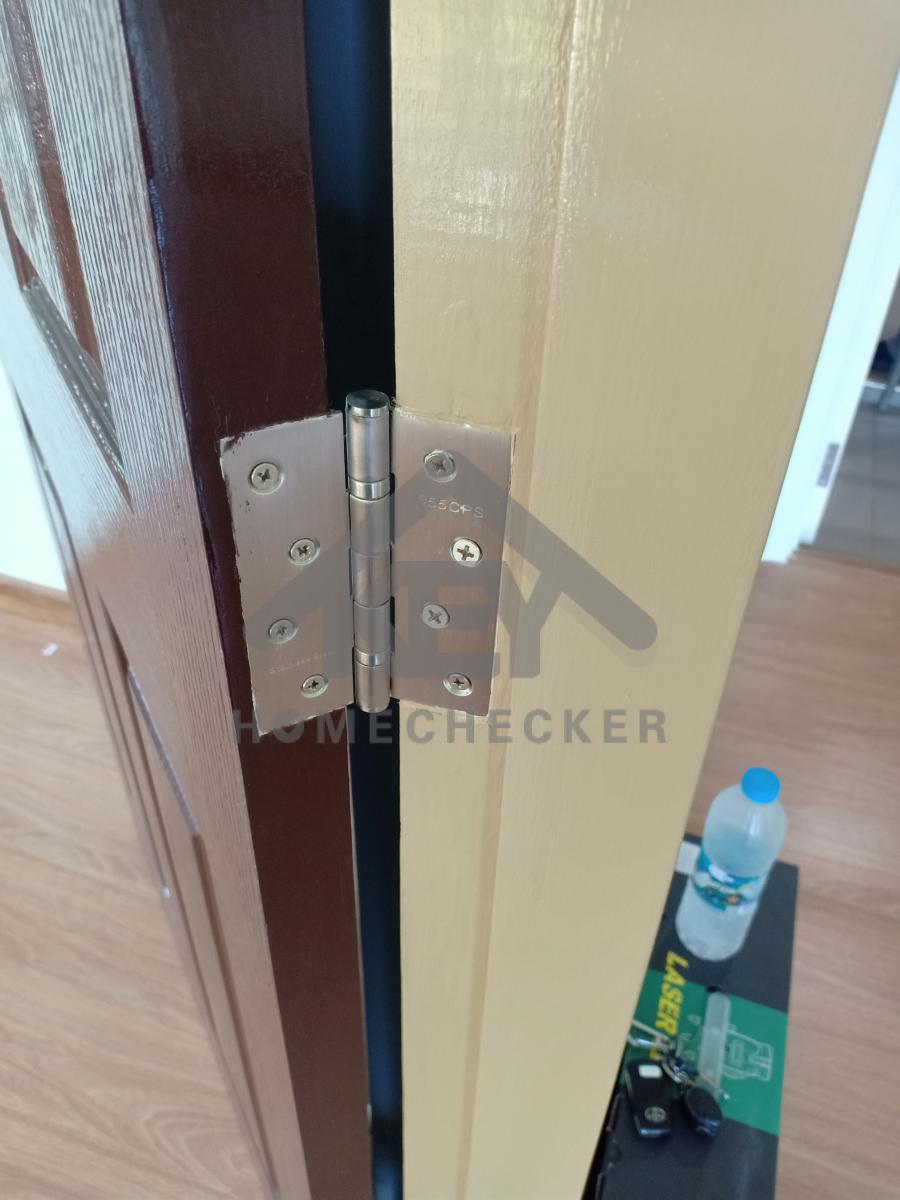

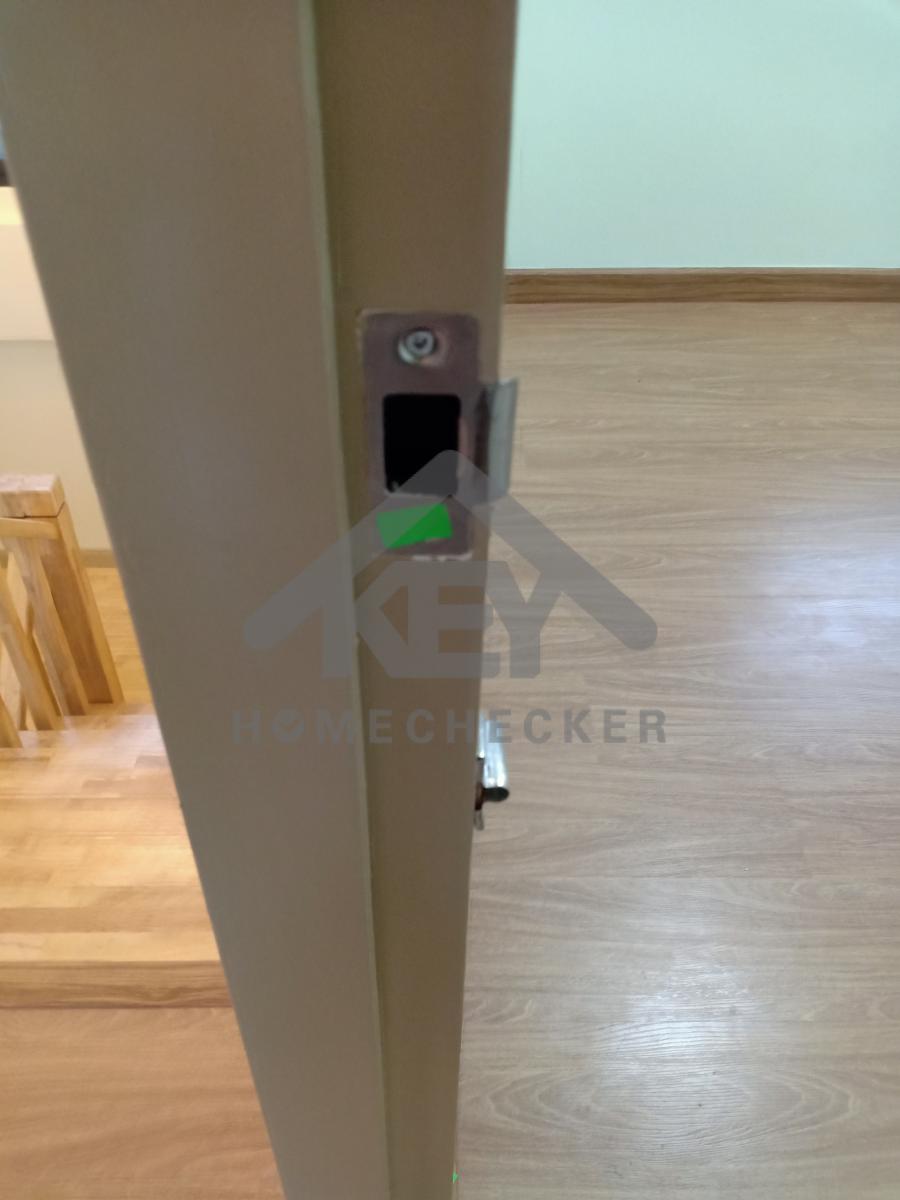

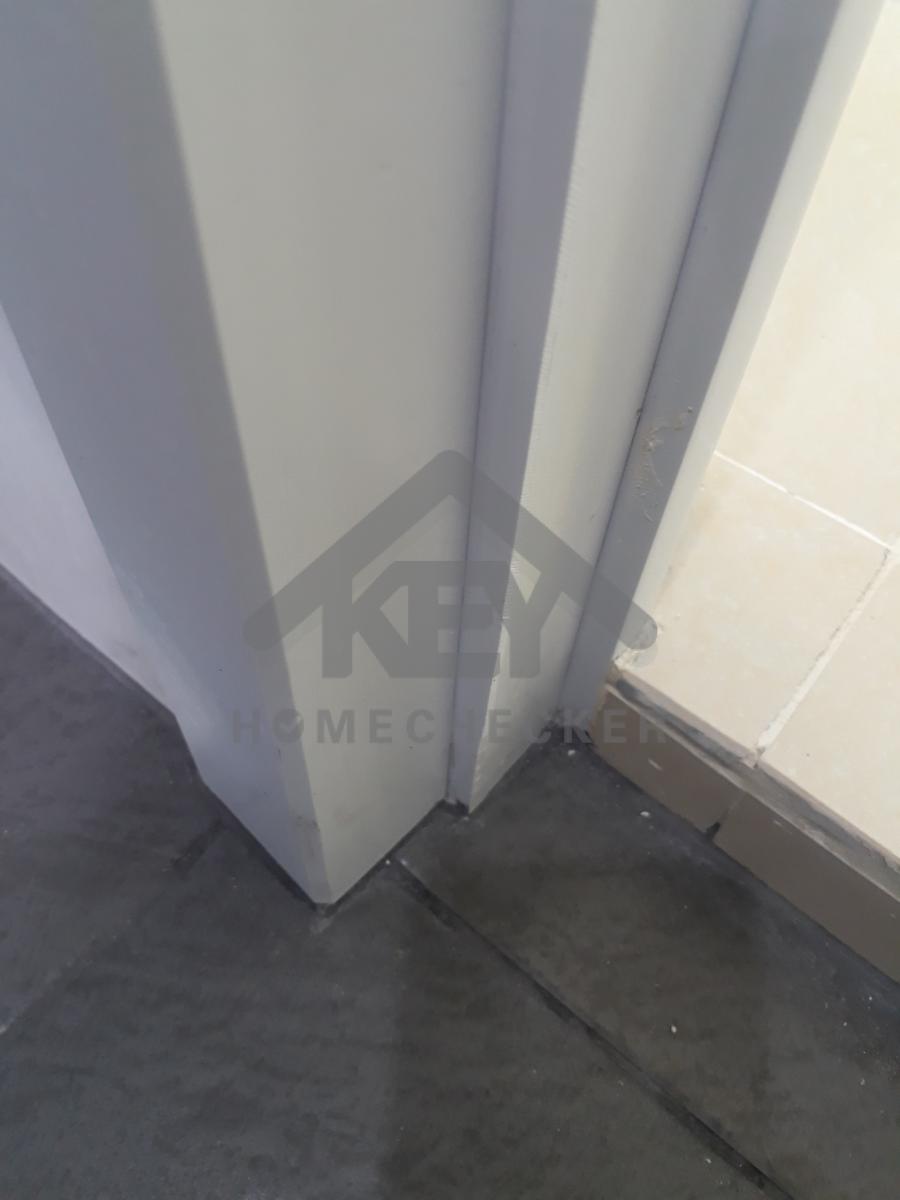

แก้ไขบานประตูและวงกบทางออกห้องครัวเนื่องจากระยะไม่ได้
แก้ไขเก็บบริเวณรอยต่อท่อและผนังให้เรียบร้อย

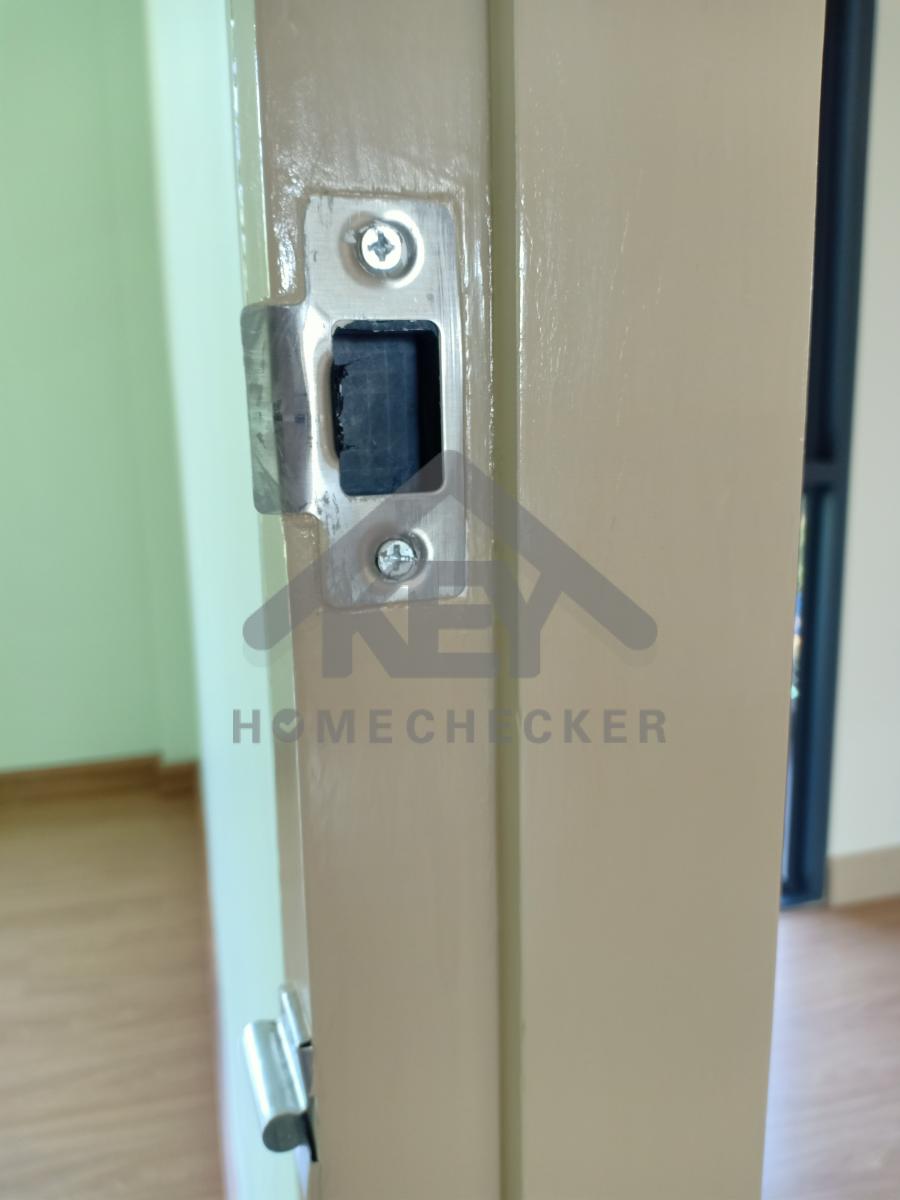

ใส่ตัว stop ด้านหลังประตูห้องครัวให้เรียบร้อย
7. งานห้องนอนชั้น 1 (1)
เก็บสีบริเวณตัวล็อคประตูให้เรียบร้อย
เก็บยาแนวบริเวณตีนประตูใหม่ให้เรียบร้อย

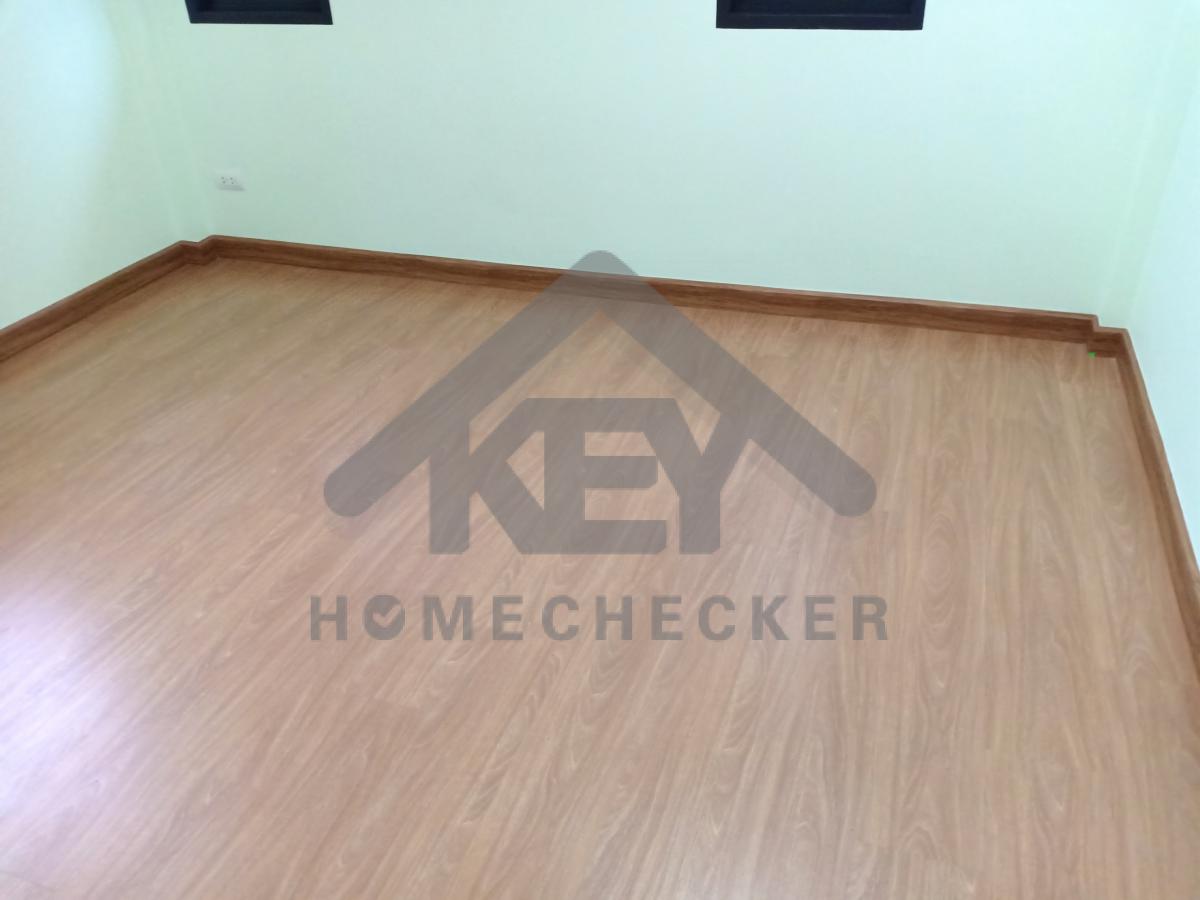

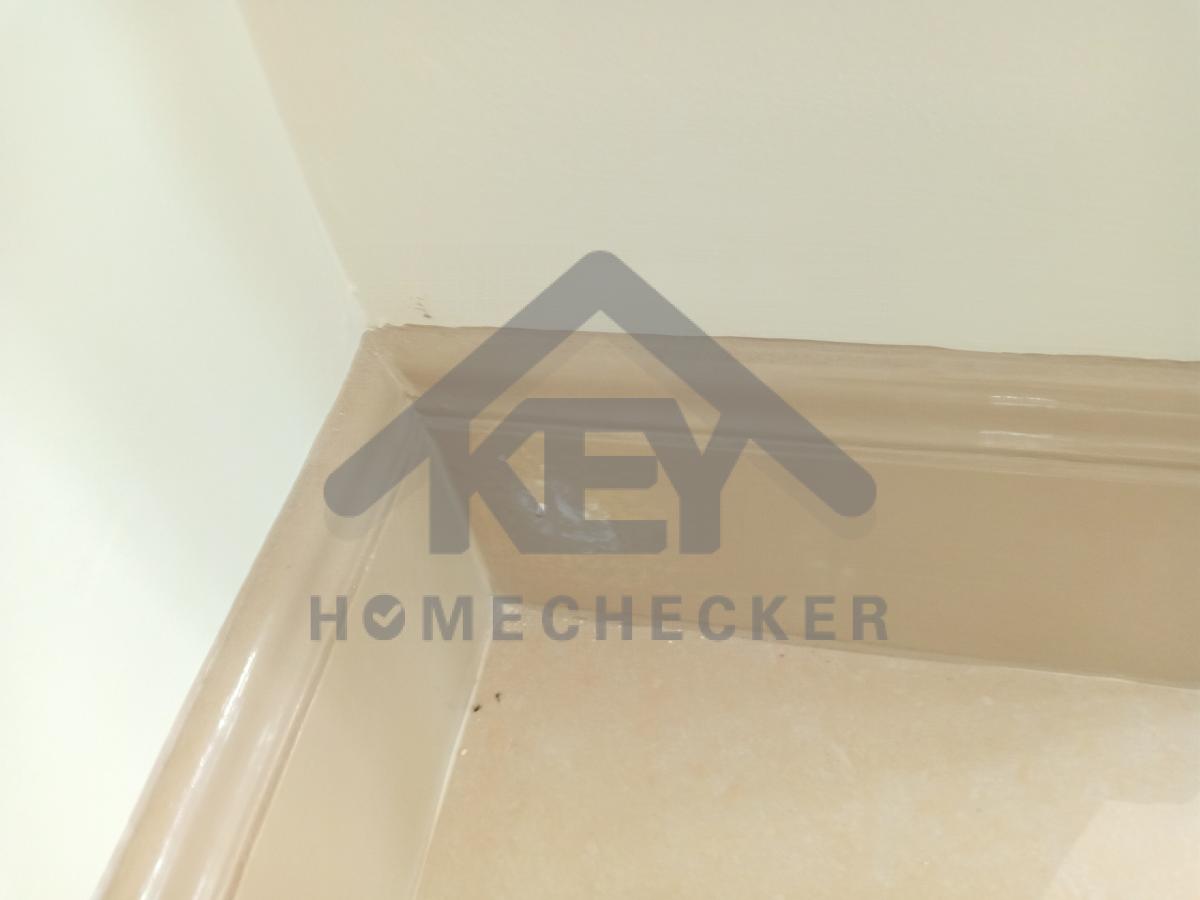

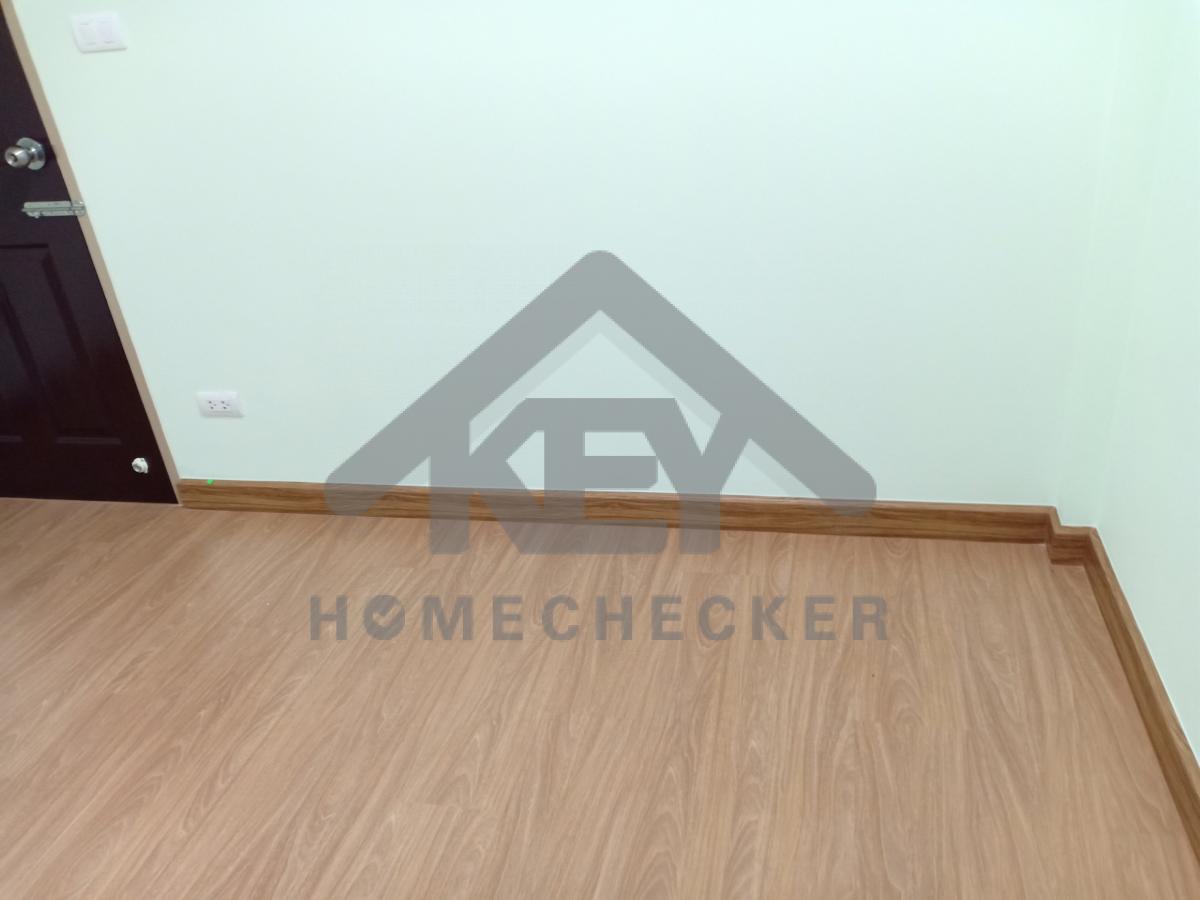

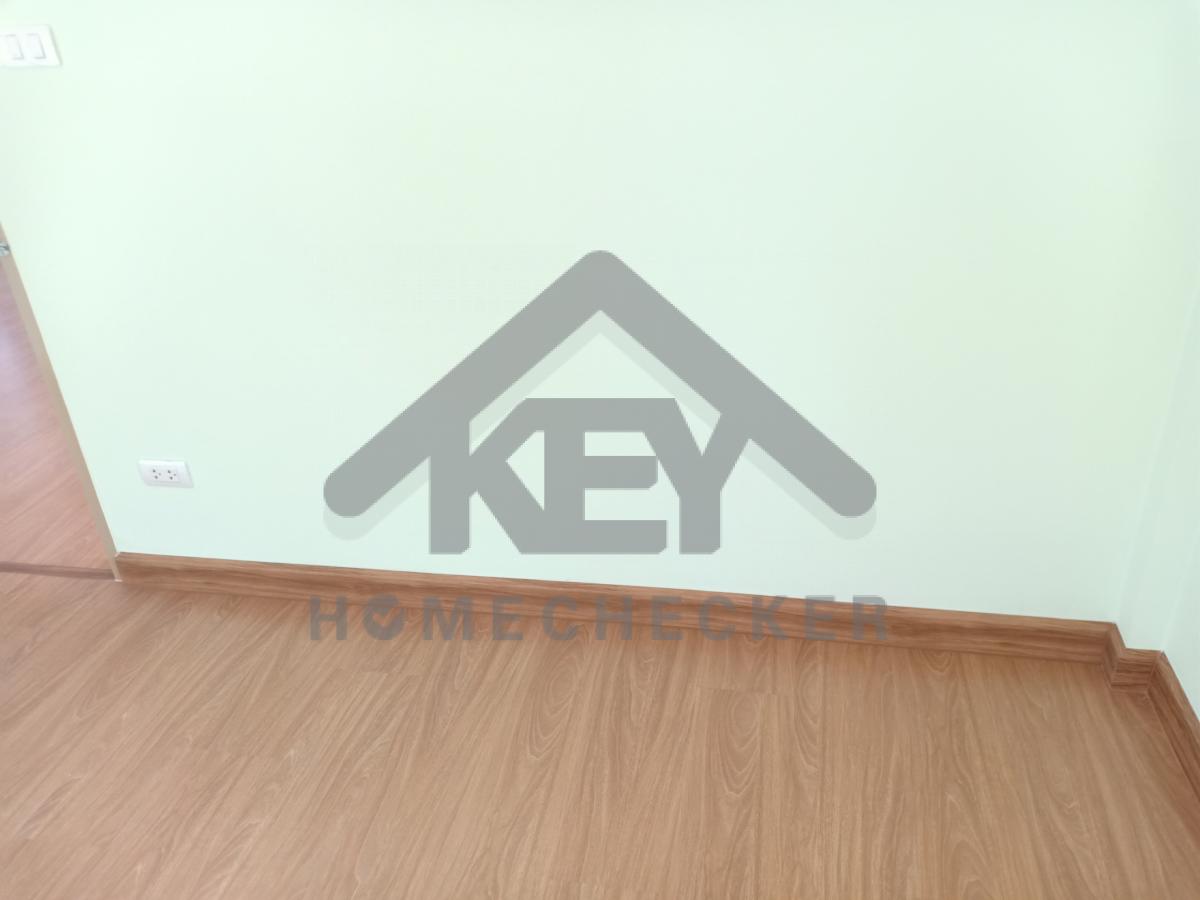

เช็คสีและยาแนวบริเวณบัวพื้นให้เรียบร้อย

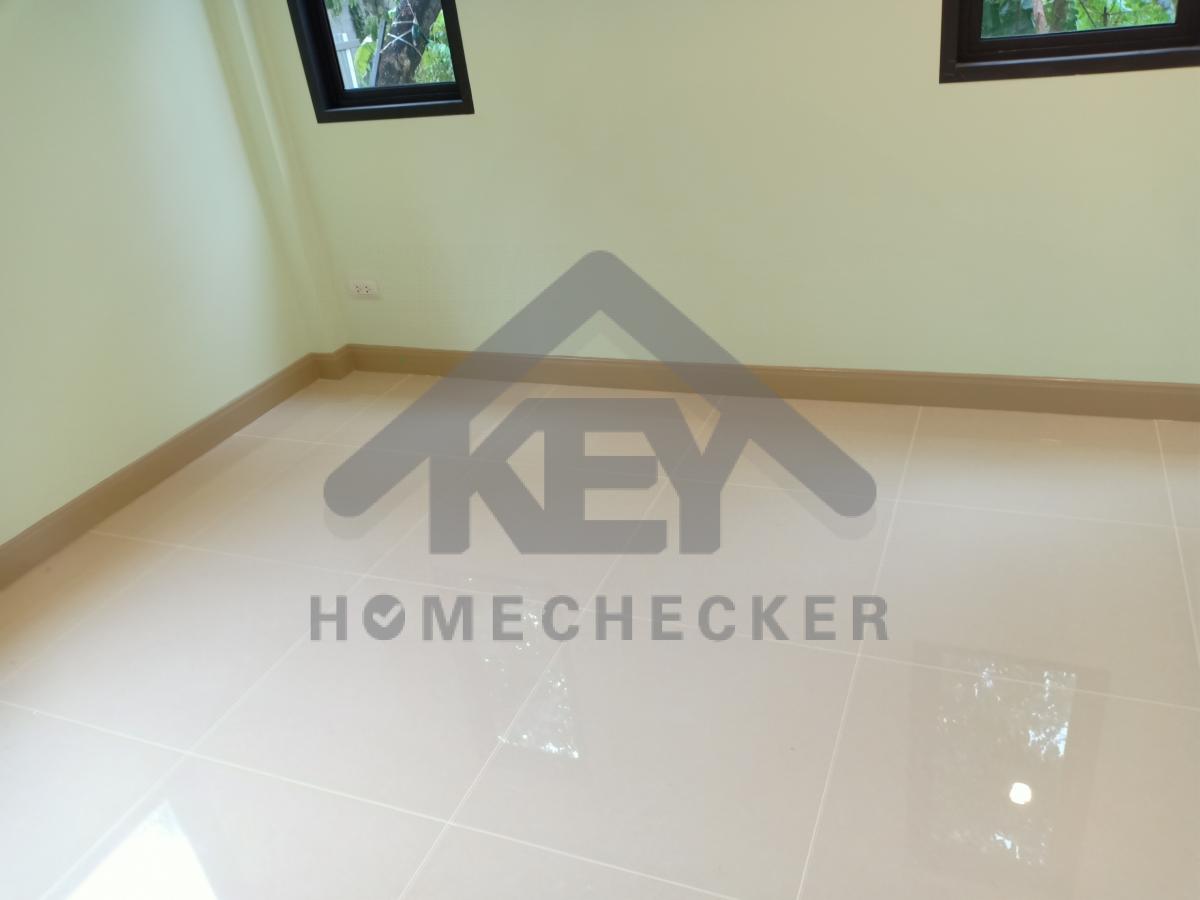

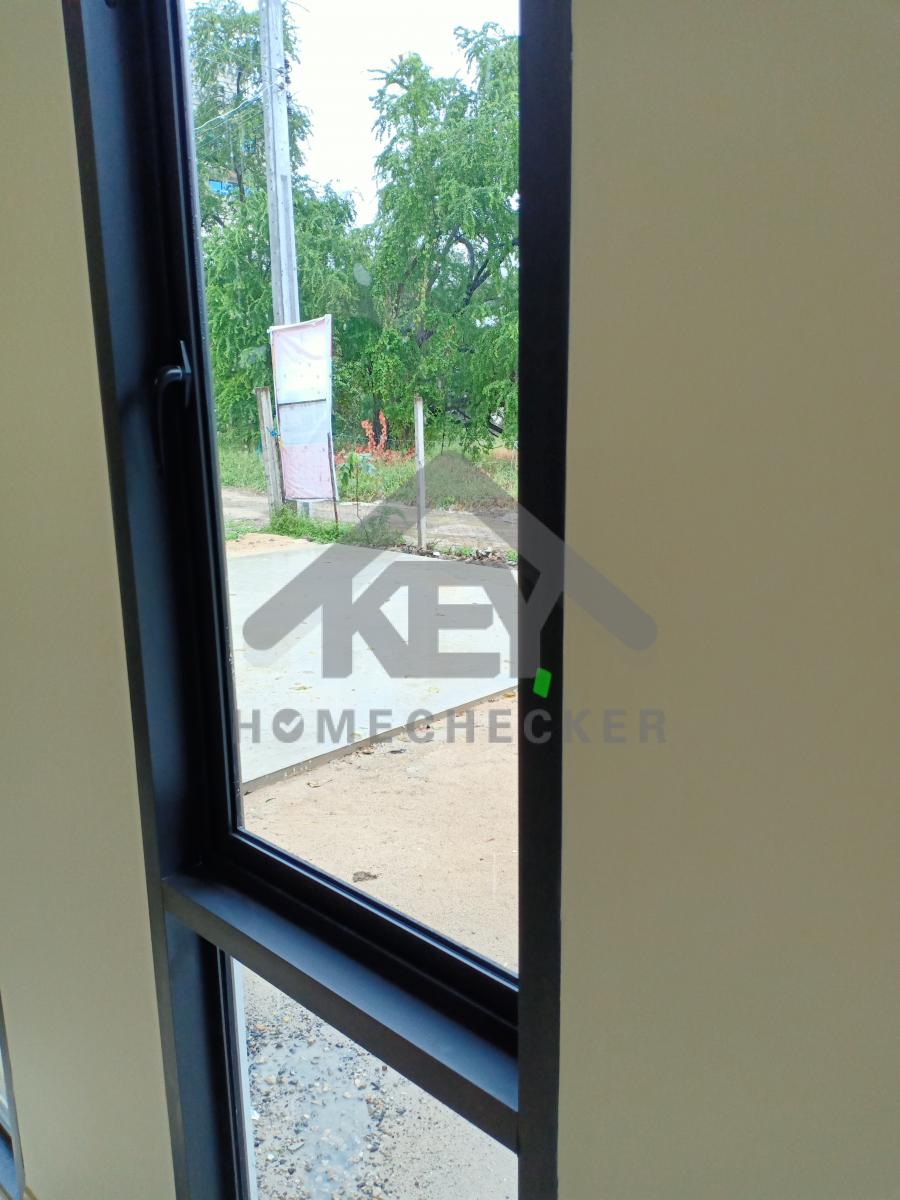

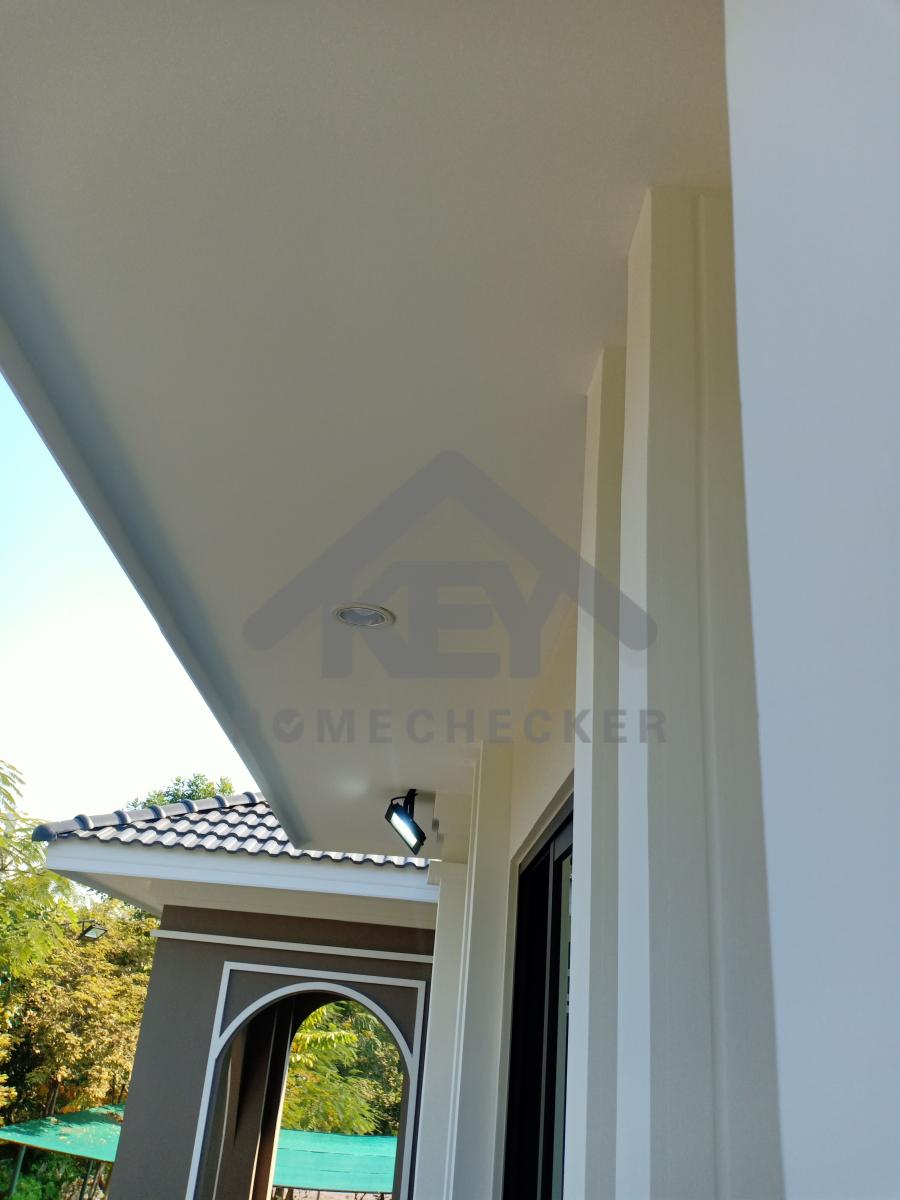

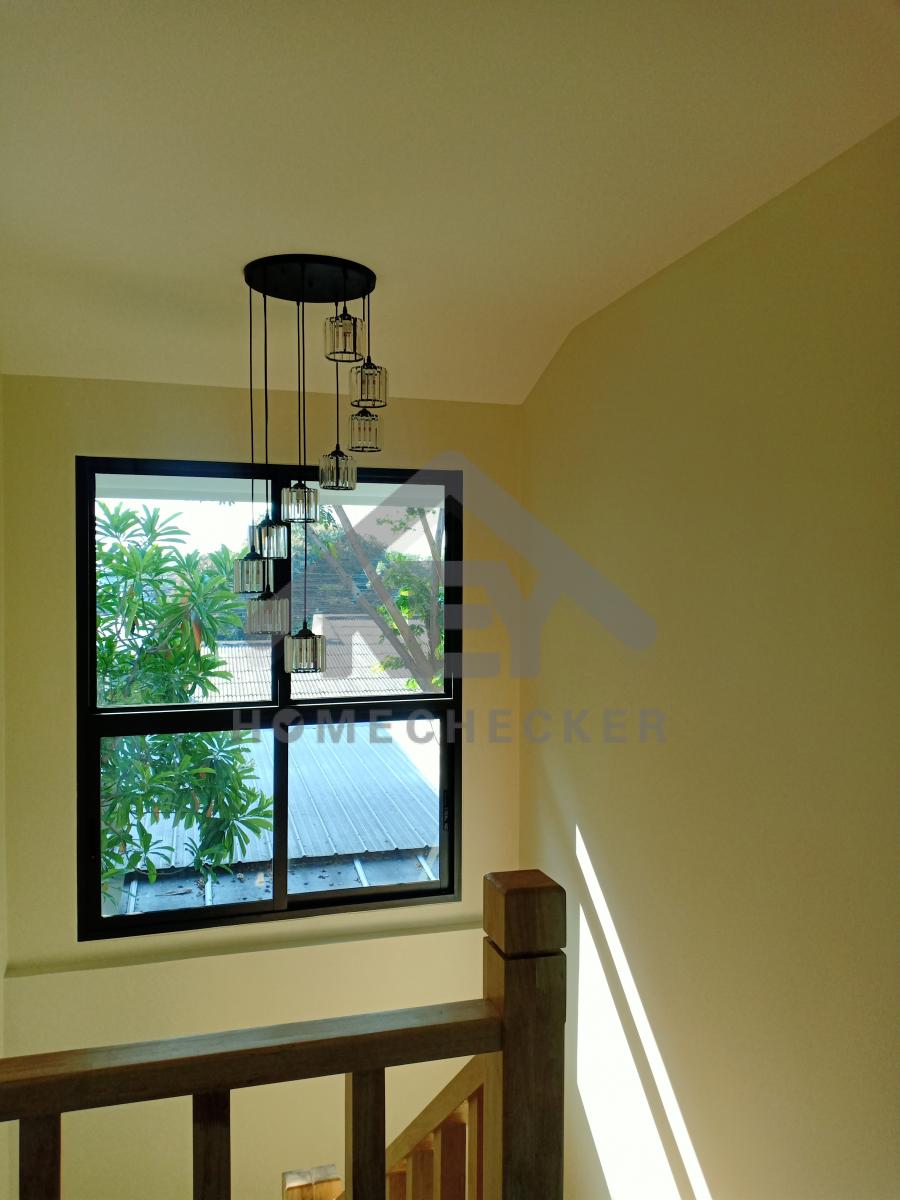

งานติดตั้งประตูหน้าต่าง
8. งานห้องน้ำชั้น 1 (1)

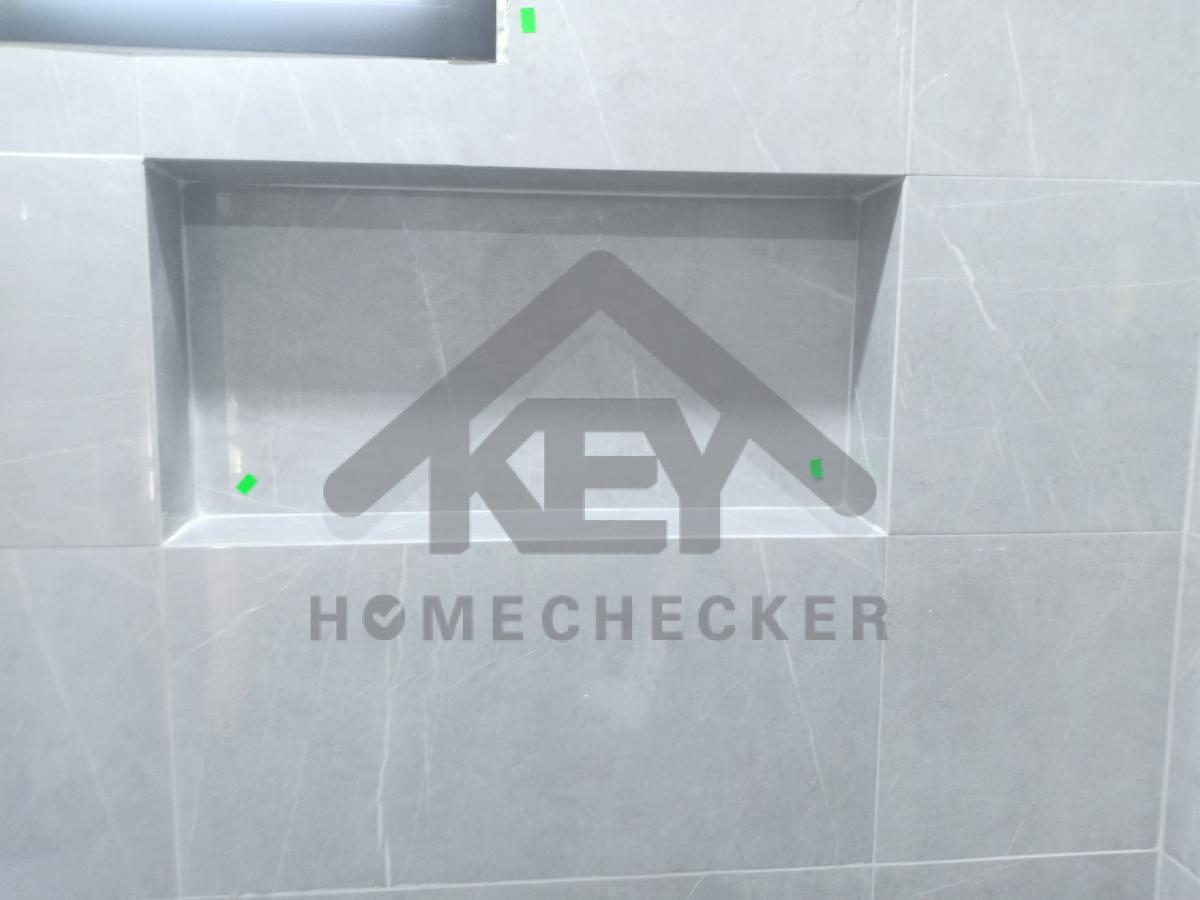

แก้ไขเซ็ตระดับกระเบื้องในห้องน้ำใหม่ให้เรียบร้อย
แก้ไขเปลี่ยนกระเบื้องแผ่นใหม่เนื่องจากมีรอยร้าว

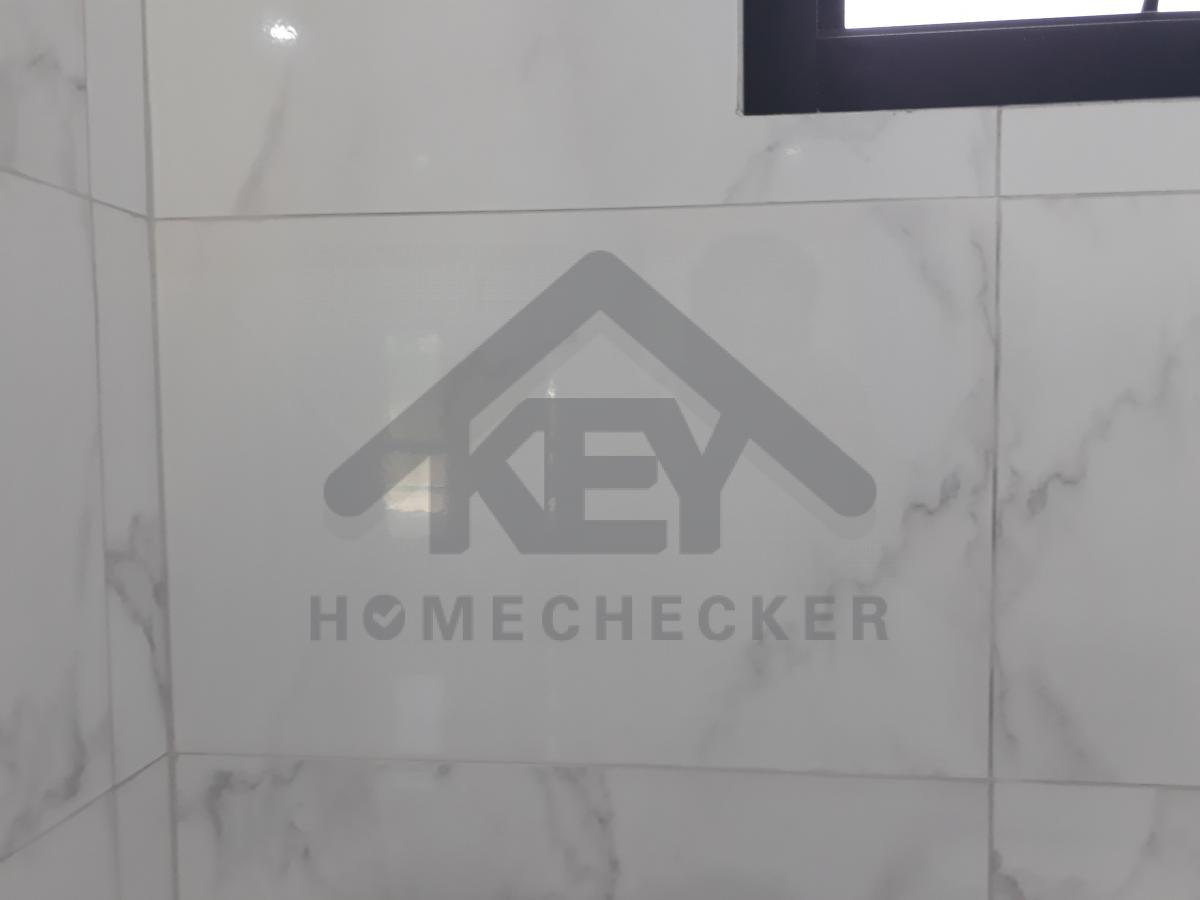

งานเรียบร้อยดี

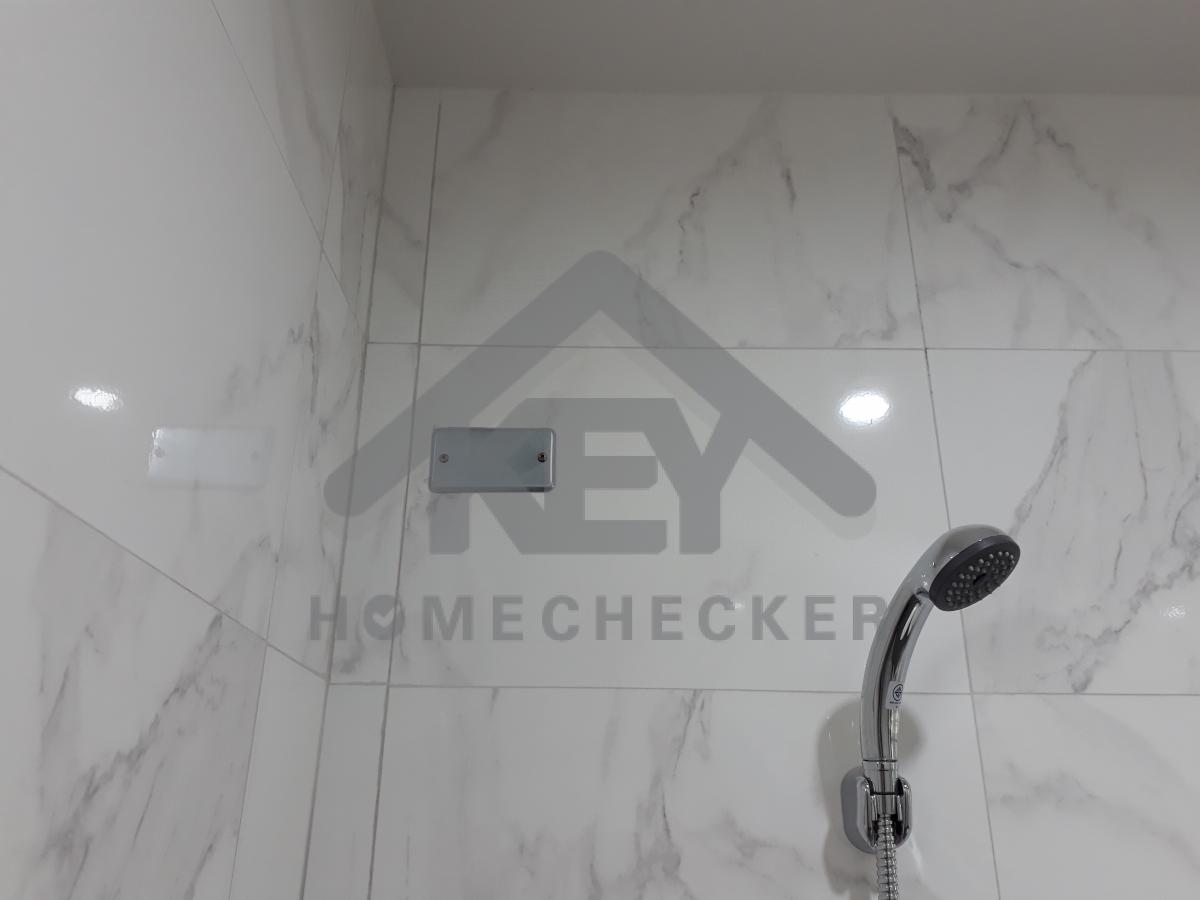

ปิดฝาครอบสายไฟให้เรียบร้อย
งานเรียบร้อยดี
แก้ไขเก็บสีบริเวณบัวพื้นหน้าห้องน้ำให้เรียบร้อย
งานเรียบร้อยดี

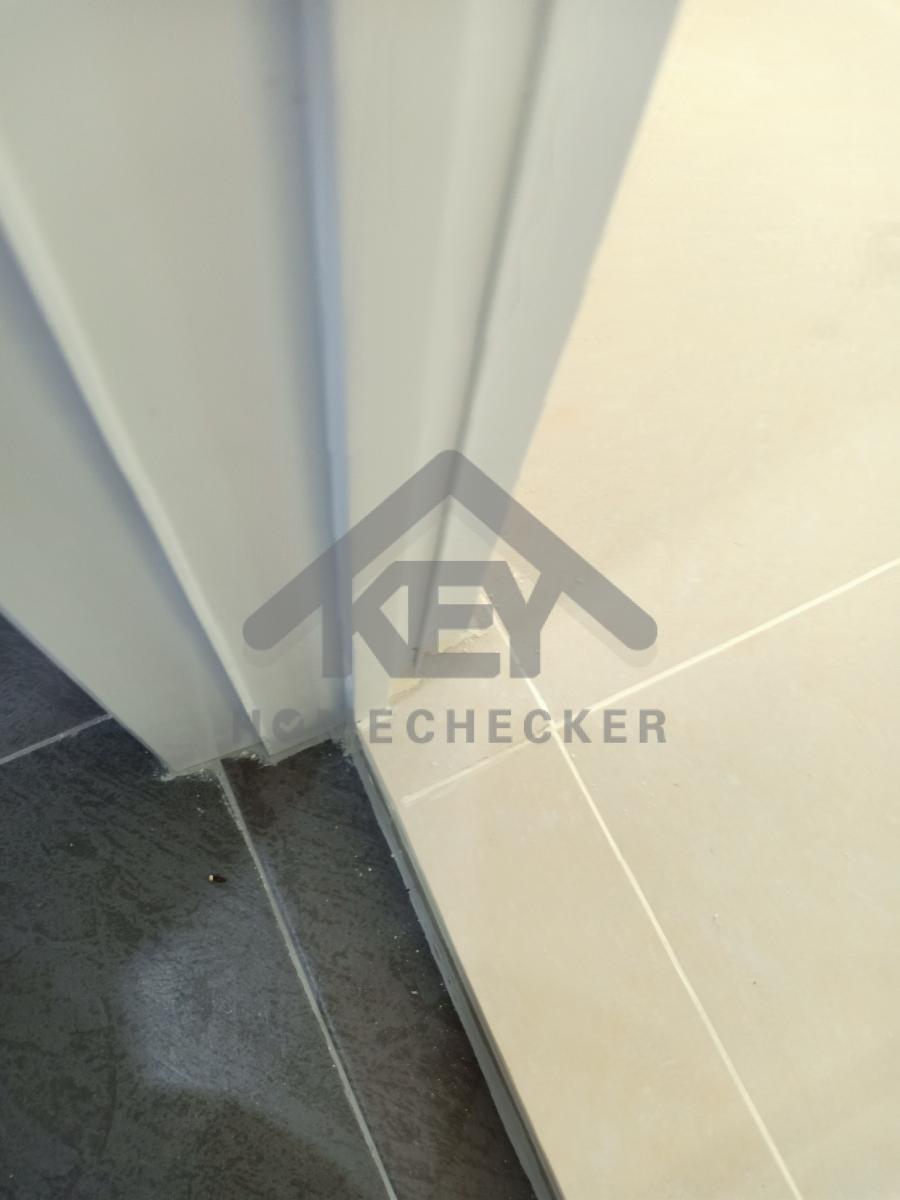

เก็บยาแนวบริเวณขอบวงกบประตูให้เรียบร้อย
งานเรียบร้อยดี
9. งานห้องนอนชั้น 2 (1)

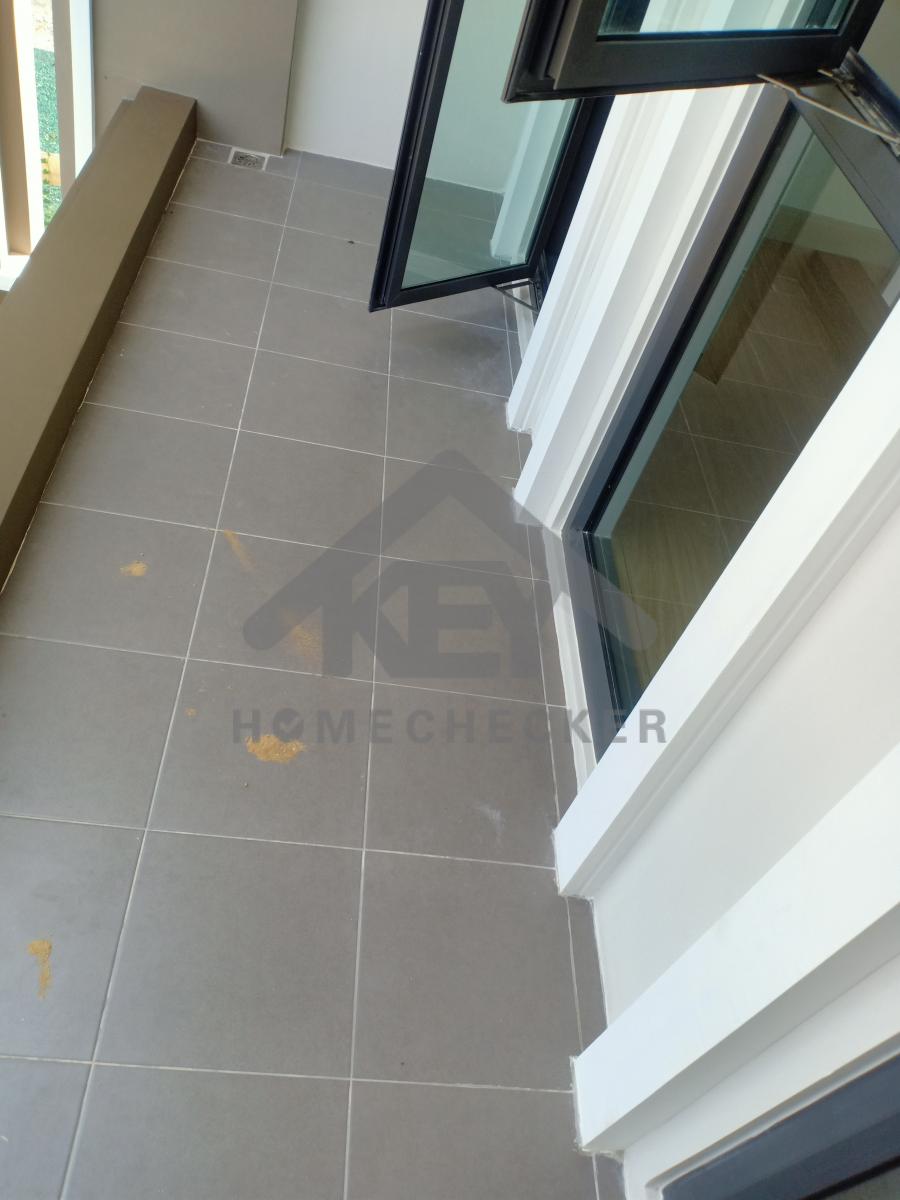

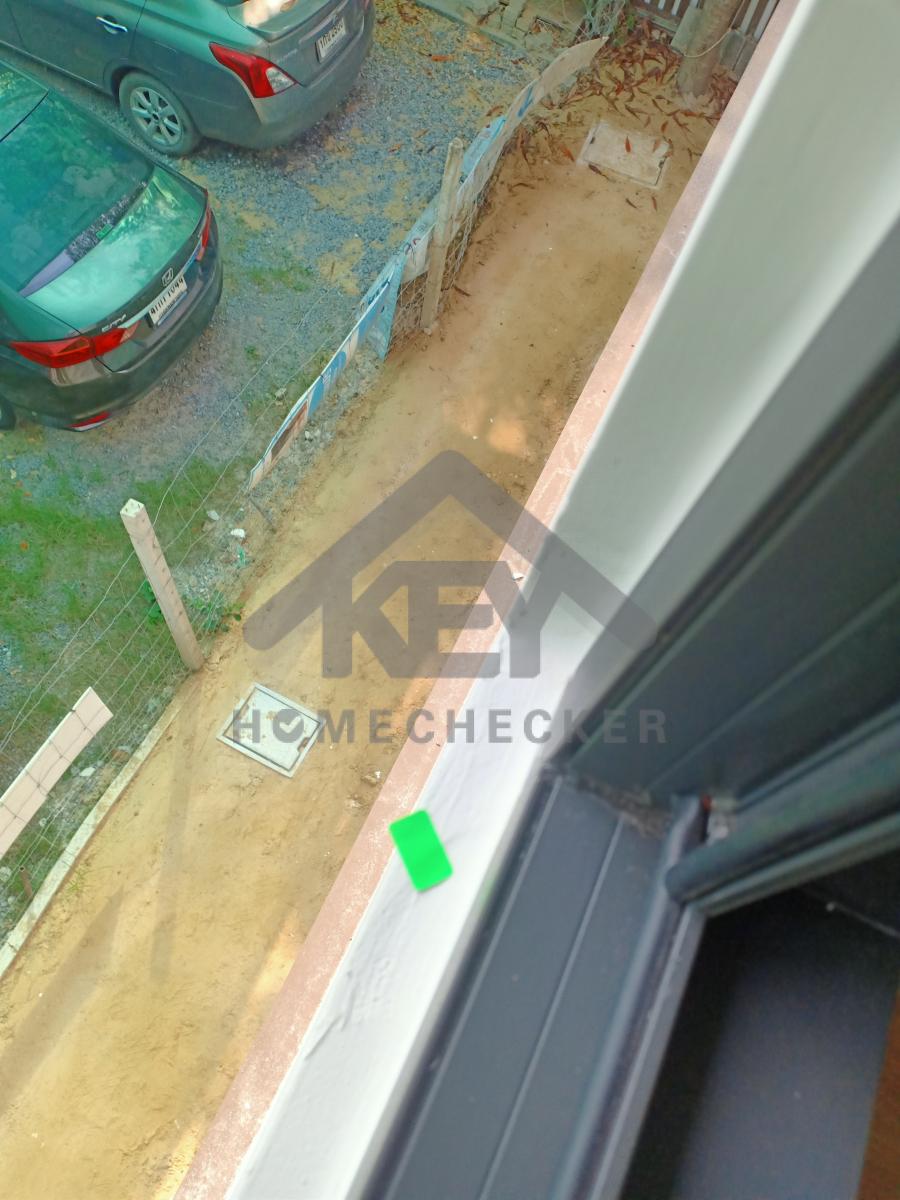

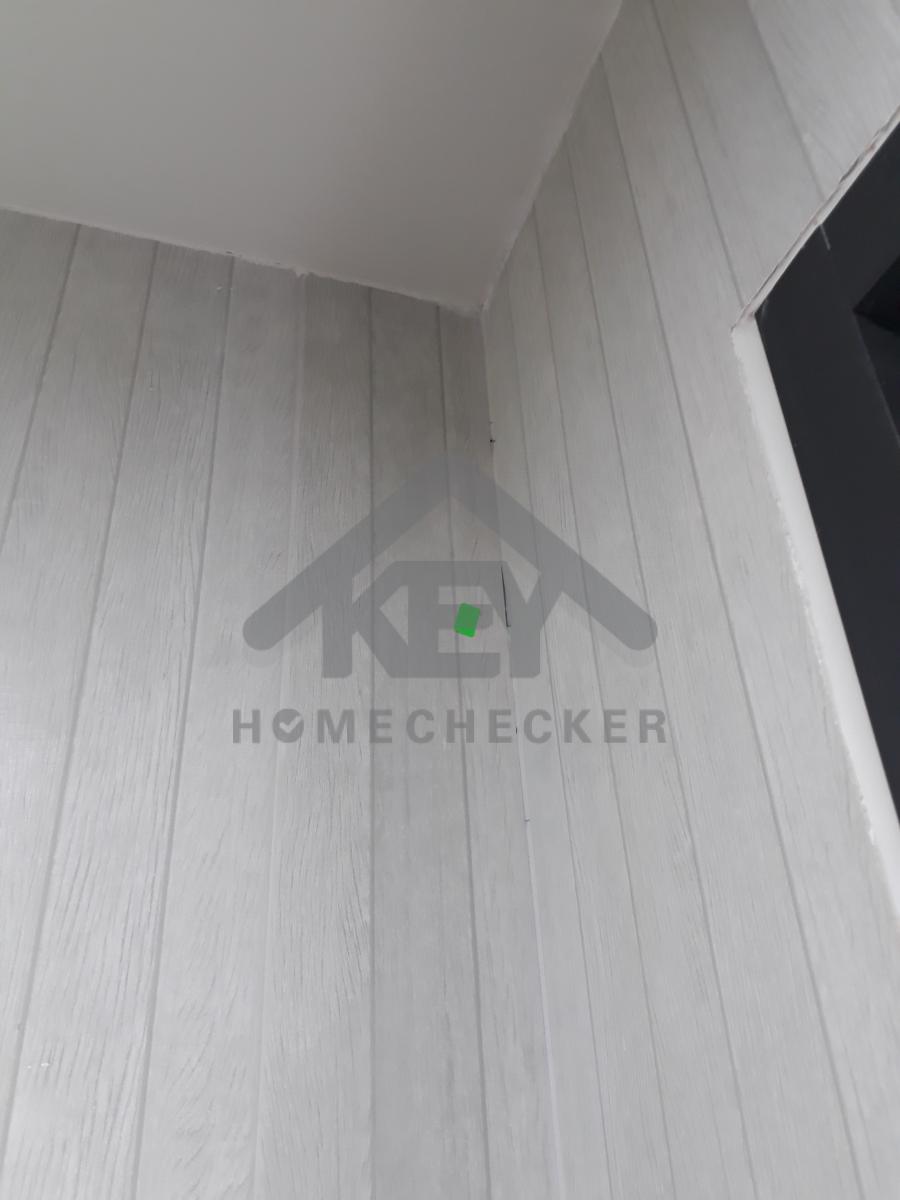

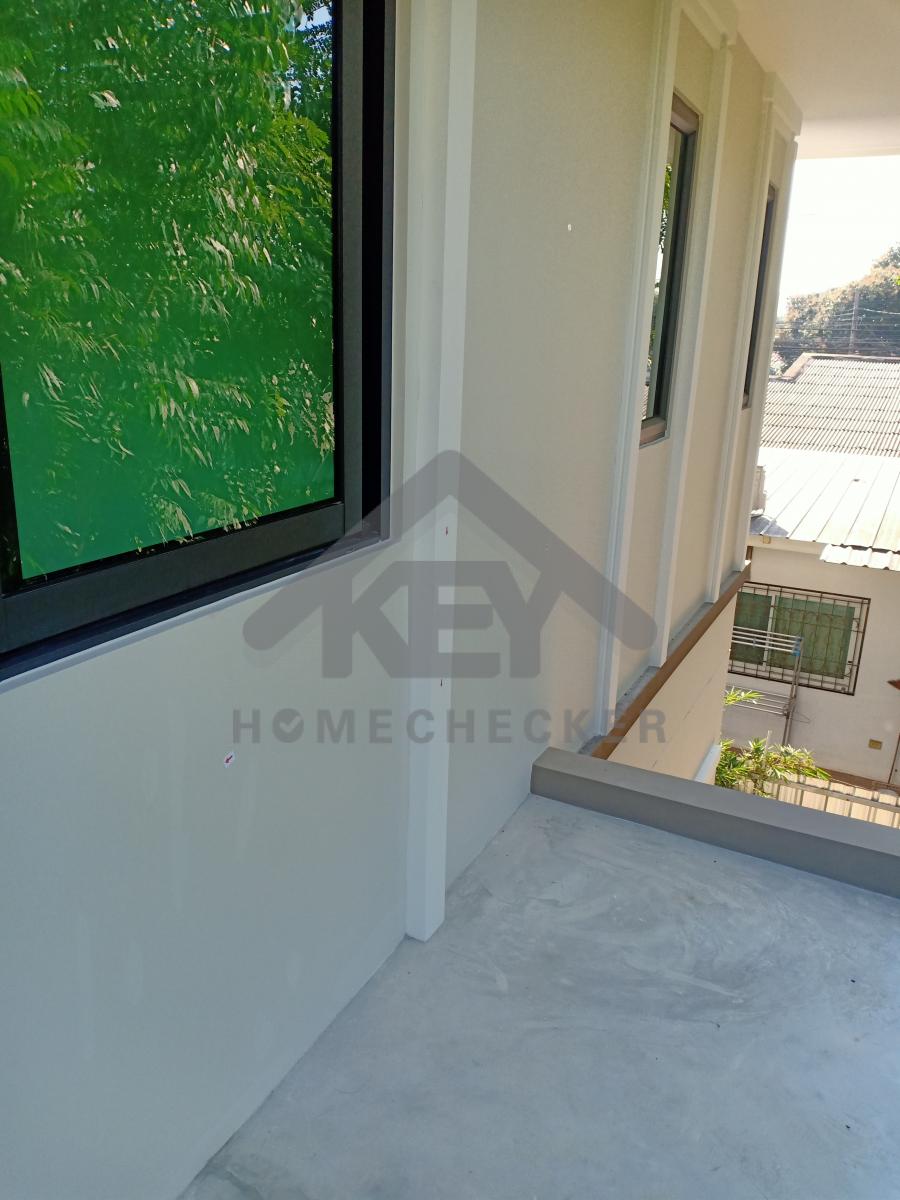

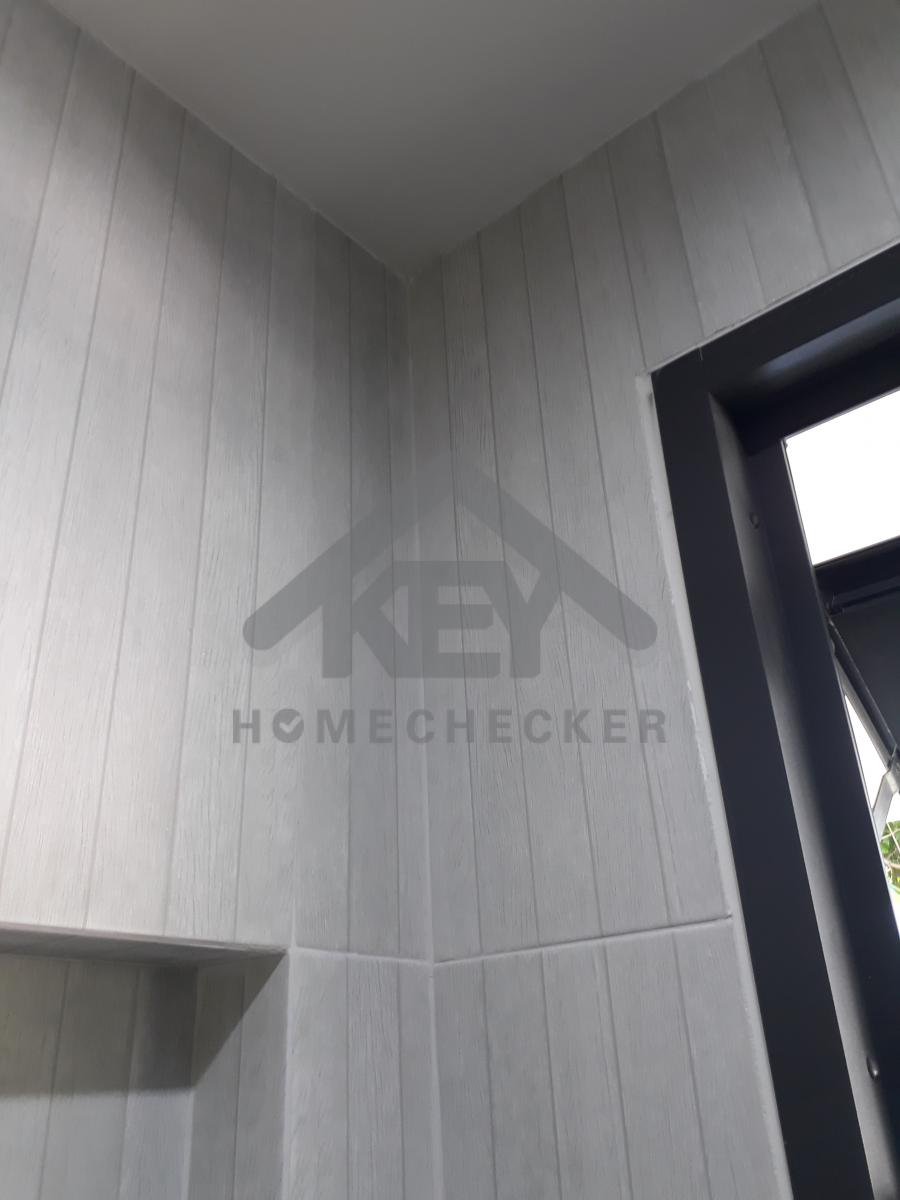

เก็บยาแนวบริเวณระเบียงด้านนอกใหม่ทั้งหมด

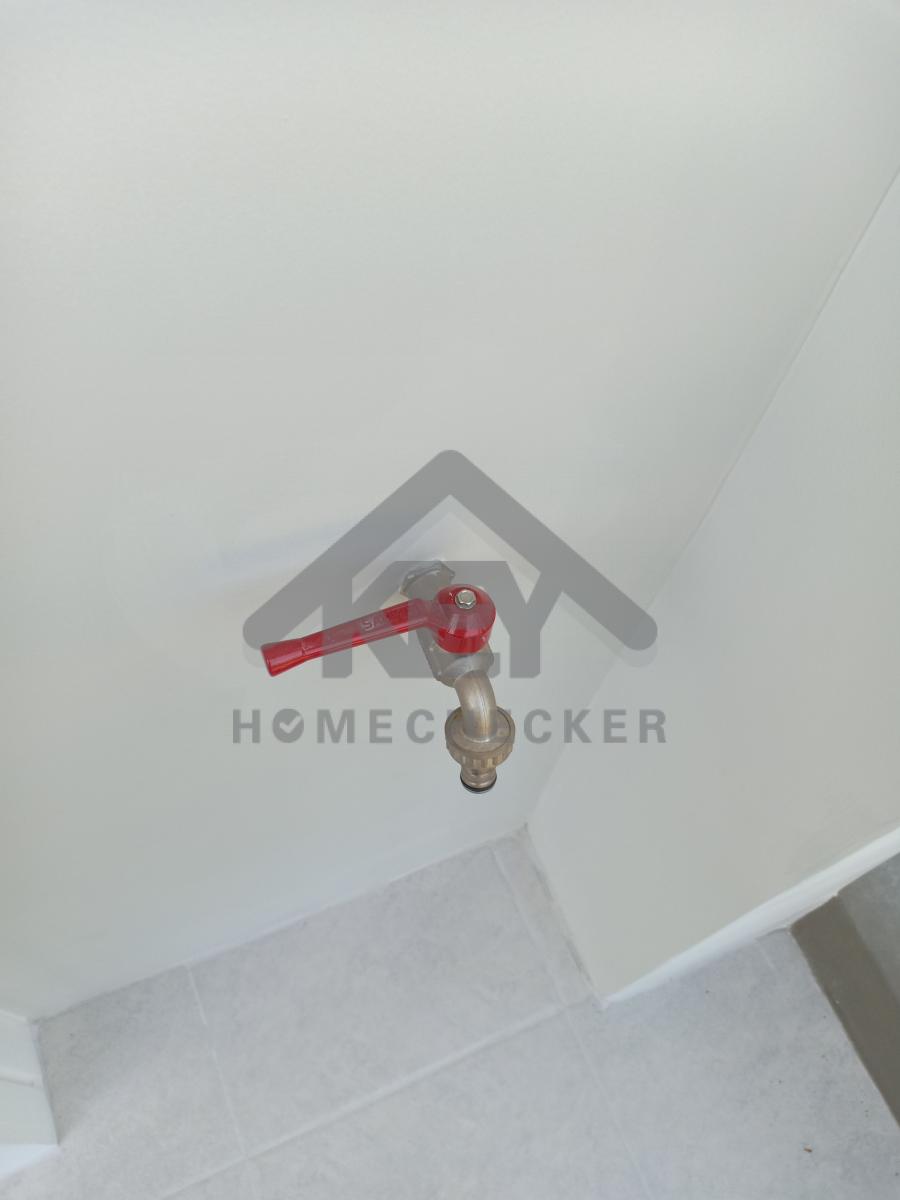

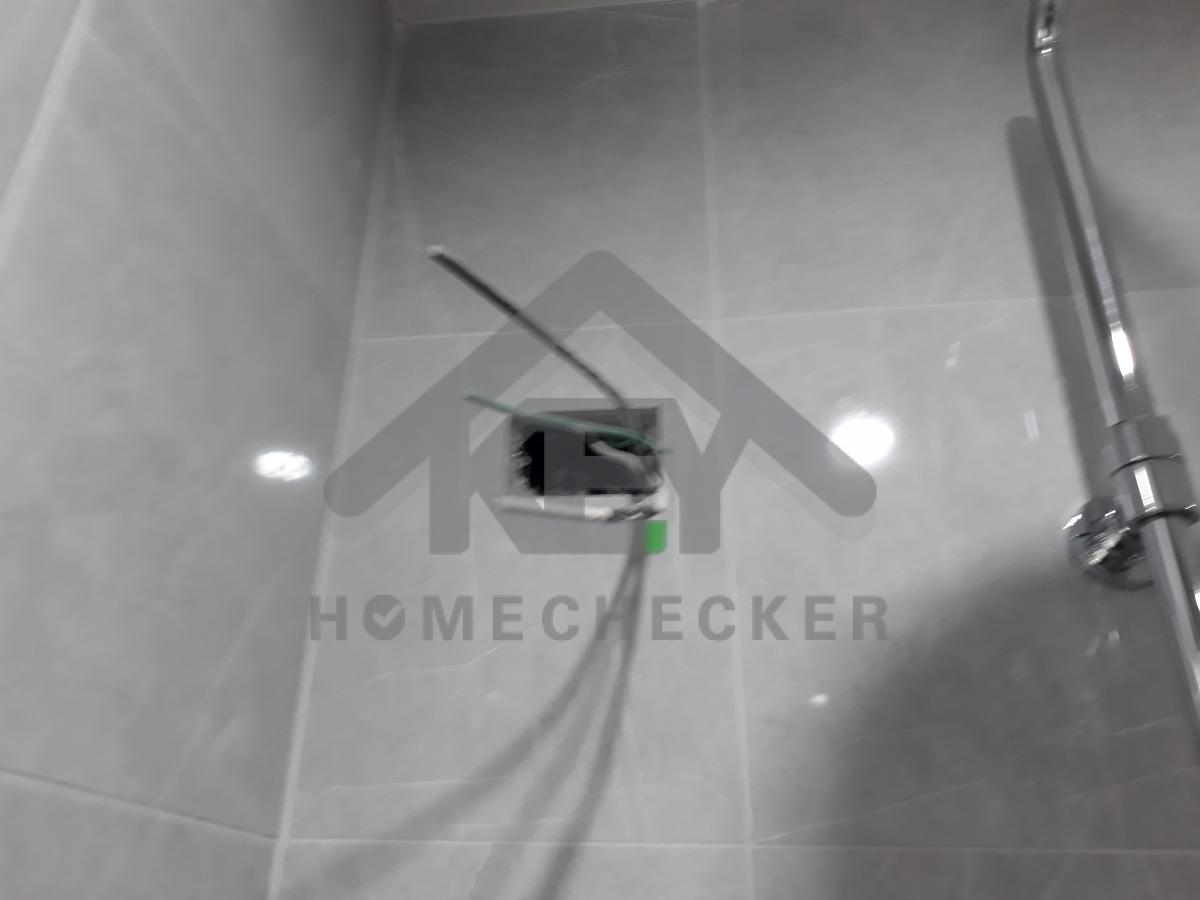

เก็บความเรียบร้อยบริเวณผนังต่อก๊อกน้ำให้เรียบร้อย
งานเรียบร้อยดี

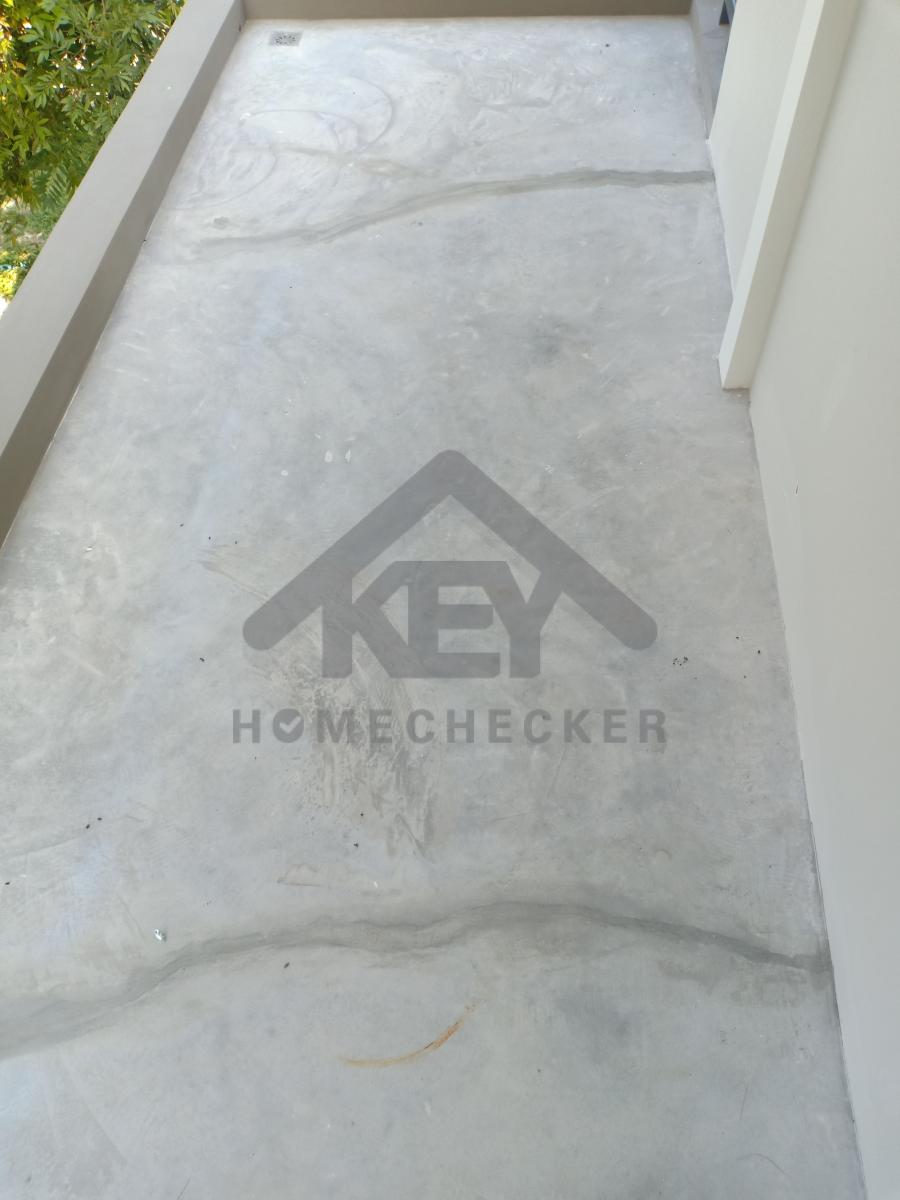

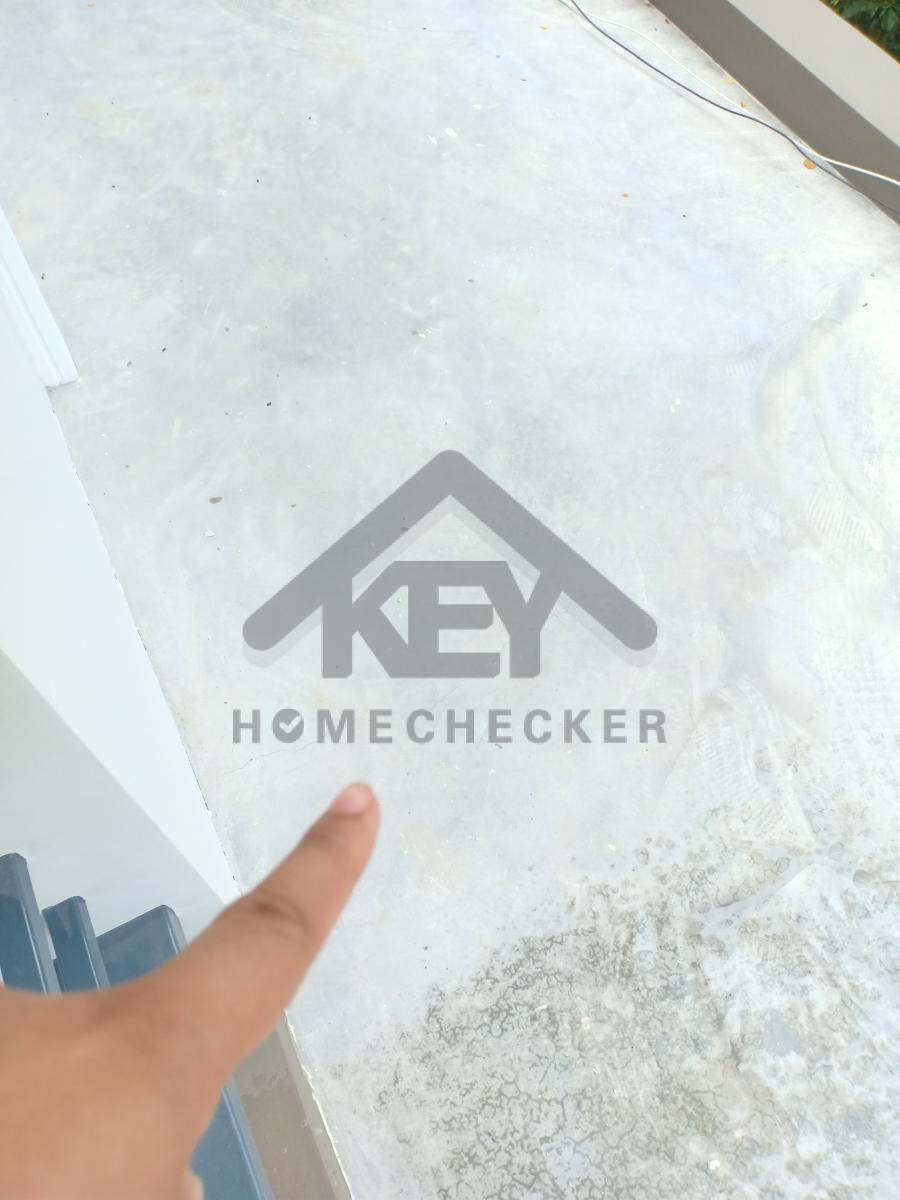

บริเวณชานระเบียงด้านนอกมีรอยร้าวแก้ไขให้เรียบร้อย
งานเรียบร้อยดี

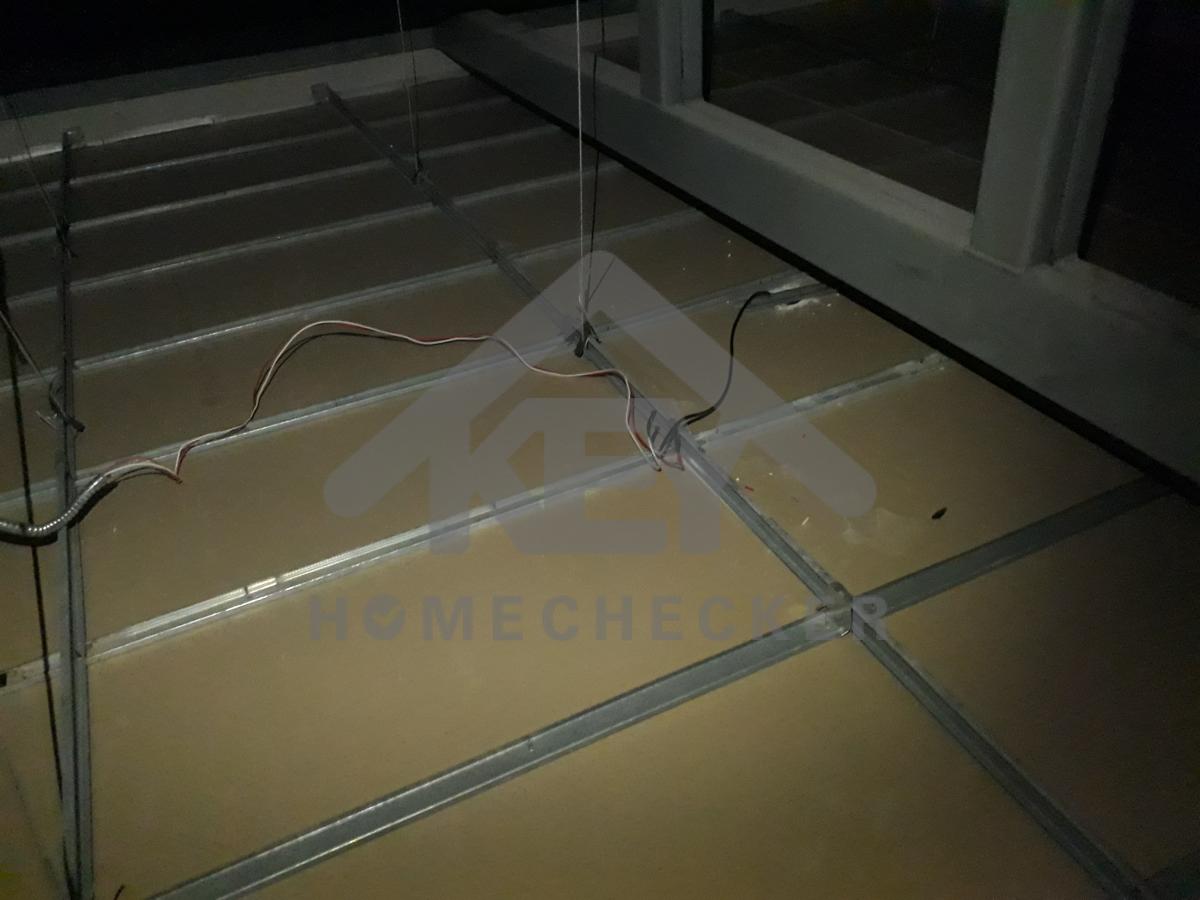

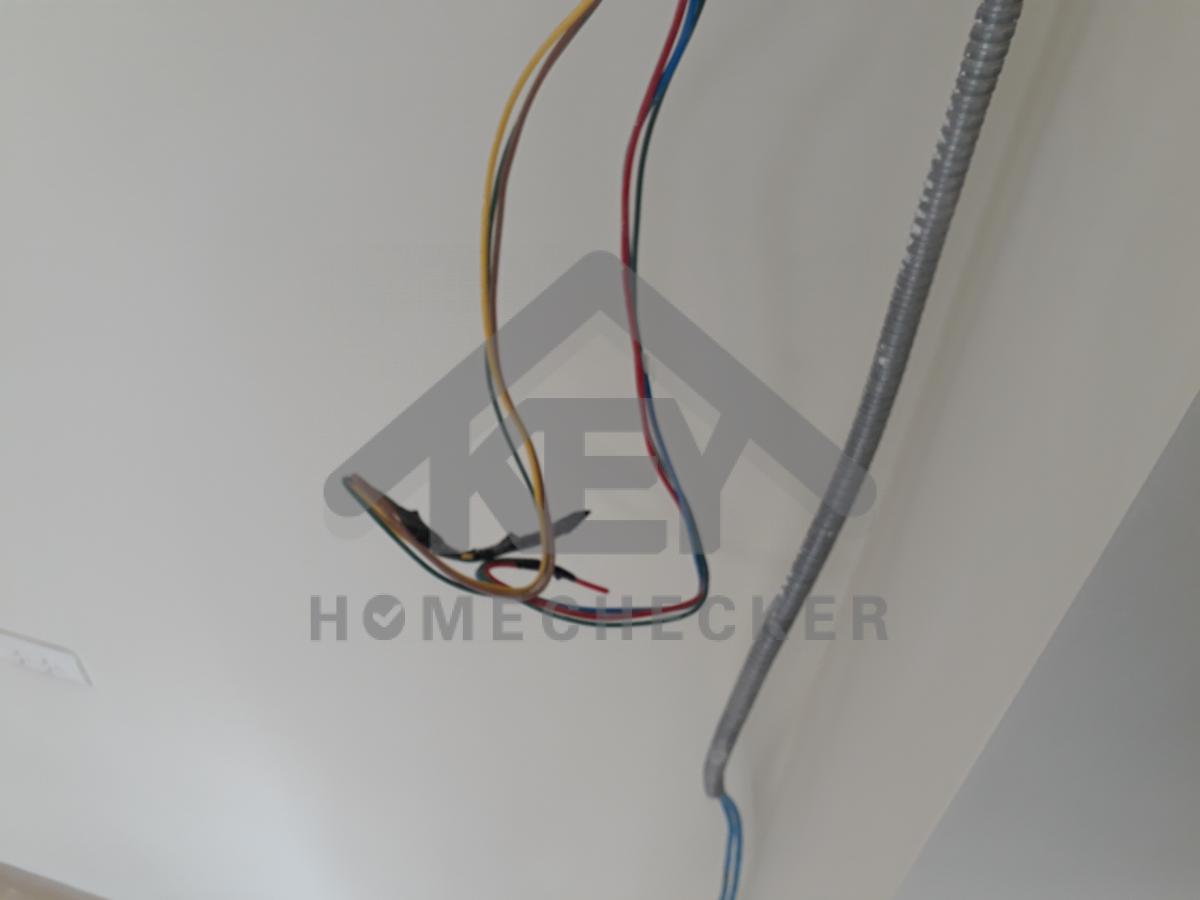

ระบบไฟไม่ครบเดินระบบให้เรียบร้อย
งานเรียบร้อยดี
เดินระบบไฟให้เรียบร้อยเนื่องจากไฟไม่เข้าระบบ
งานเรียบร้อยดี

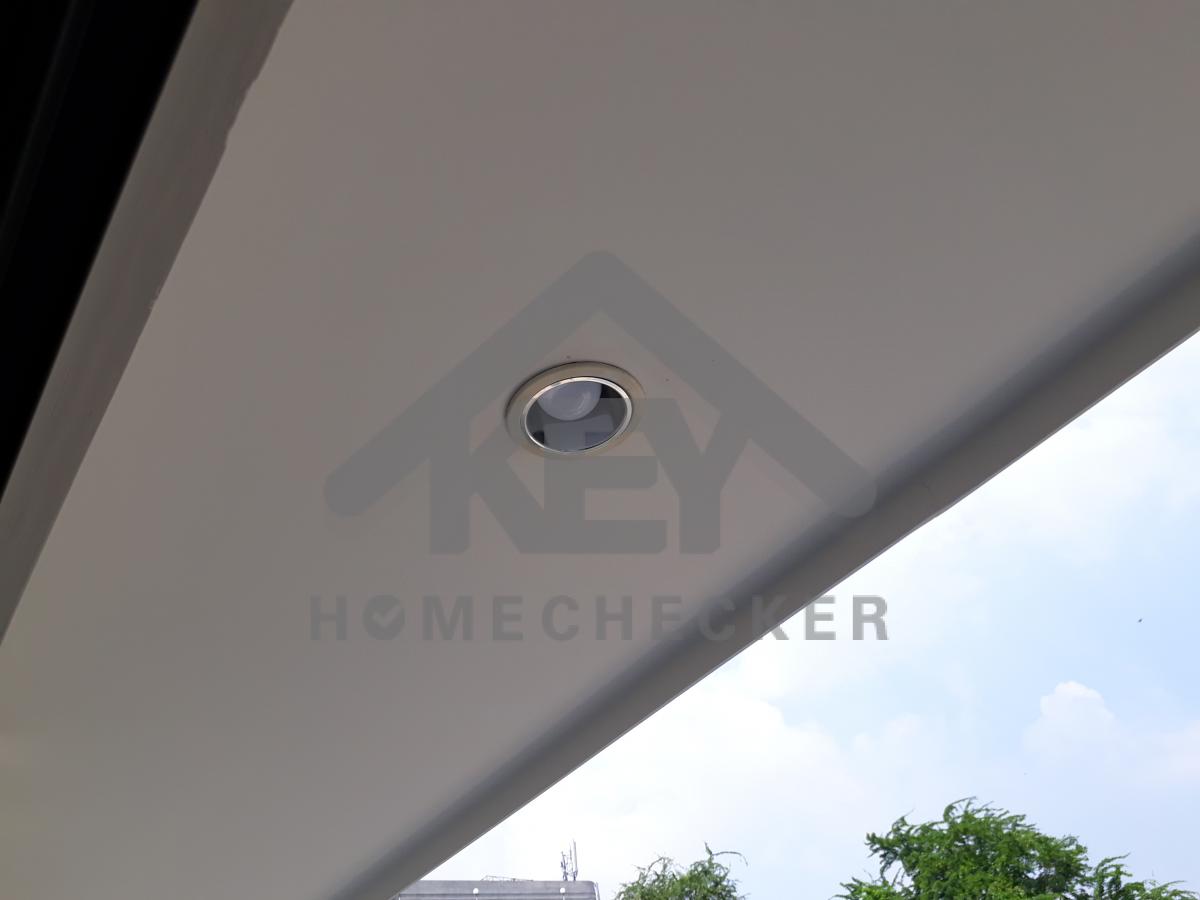

ติดตั้งบล็อกเก็บสายไฟงานระบบแอร์ให้เรียบร้อย
งานเรียบร้อยดี

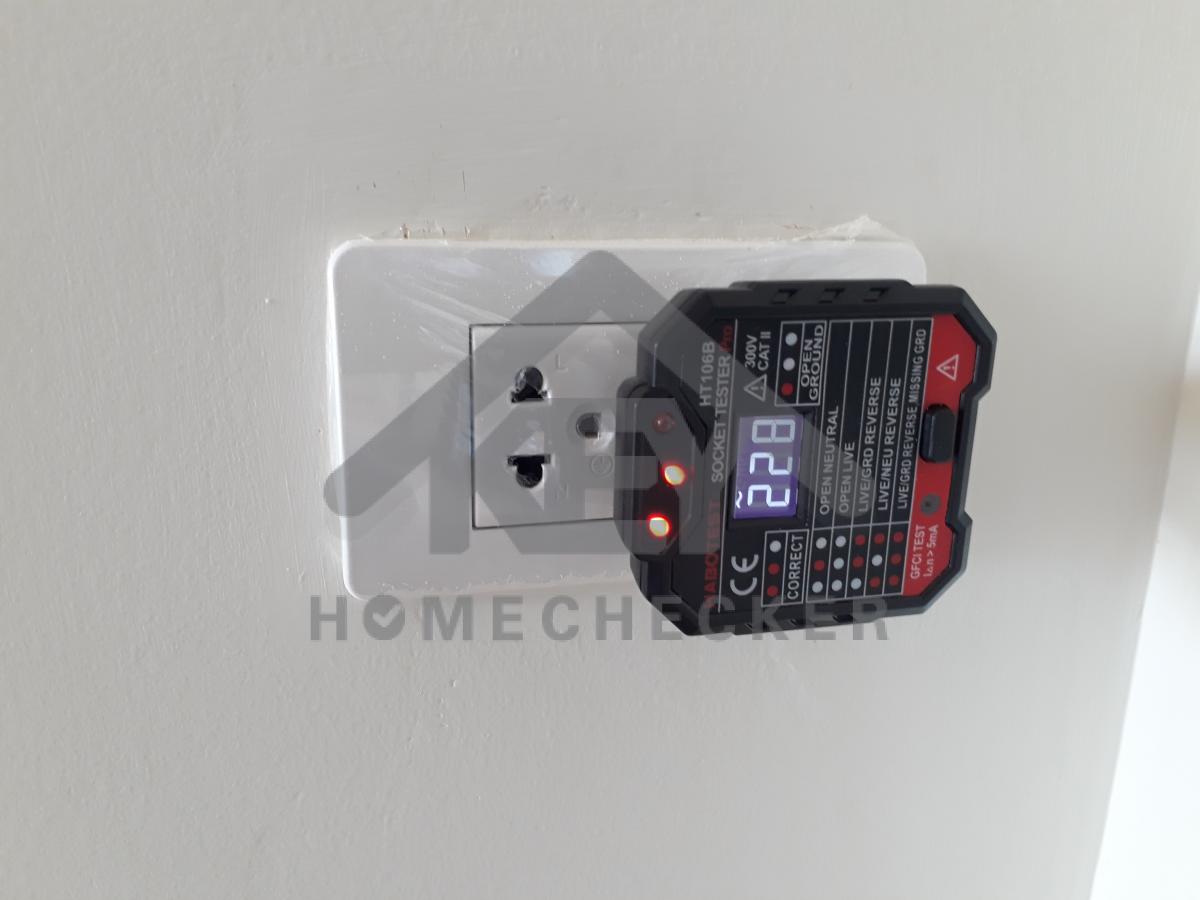

ระบบแสงสว่างพร้อมสวิตช์ไฟบริเวณระเบียง ไม่สามารถใช้งานได้
งานเรียบร้อยดี

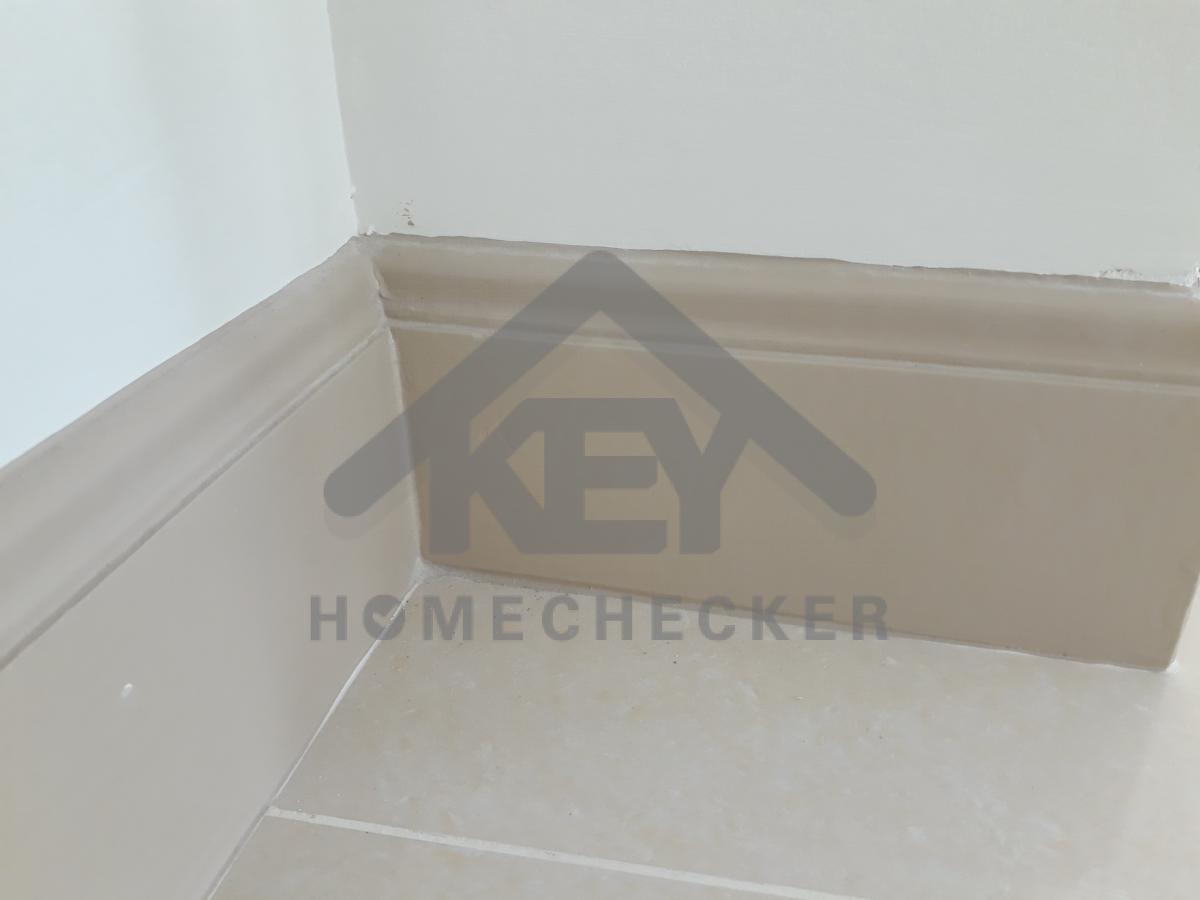

เก็บสีบริเวณบัวพื้นเนื่องจากบัวพื้นถลอก
แก้ไขบริเวณกว้างเนื่องจากรอยร้าว
งานเรียบร้อยดี
แก้ไขบริเวณกว้างเนื่องจากรอยร้าว
แก้ไขเก็บรอยแตกรอยร้าวบริเวณผนังด้านนอกระเบียง
เก็บสีบริเวณผนังด้านนอกใหม่ทั้งหมด

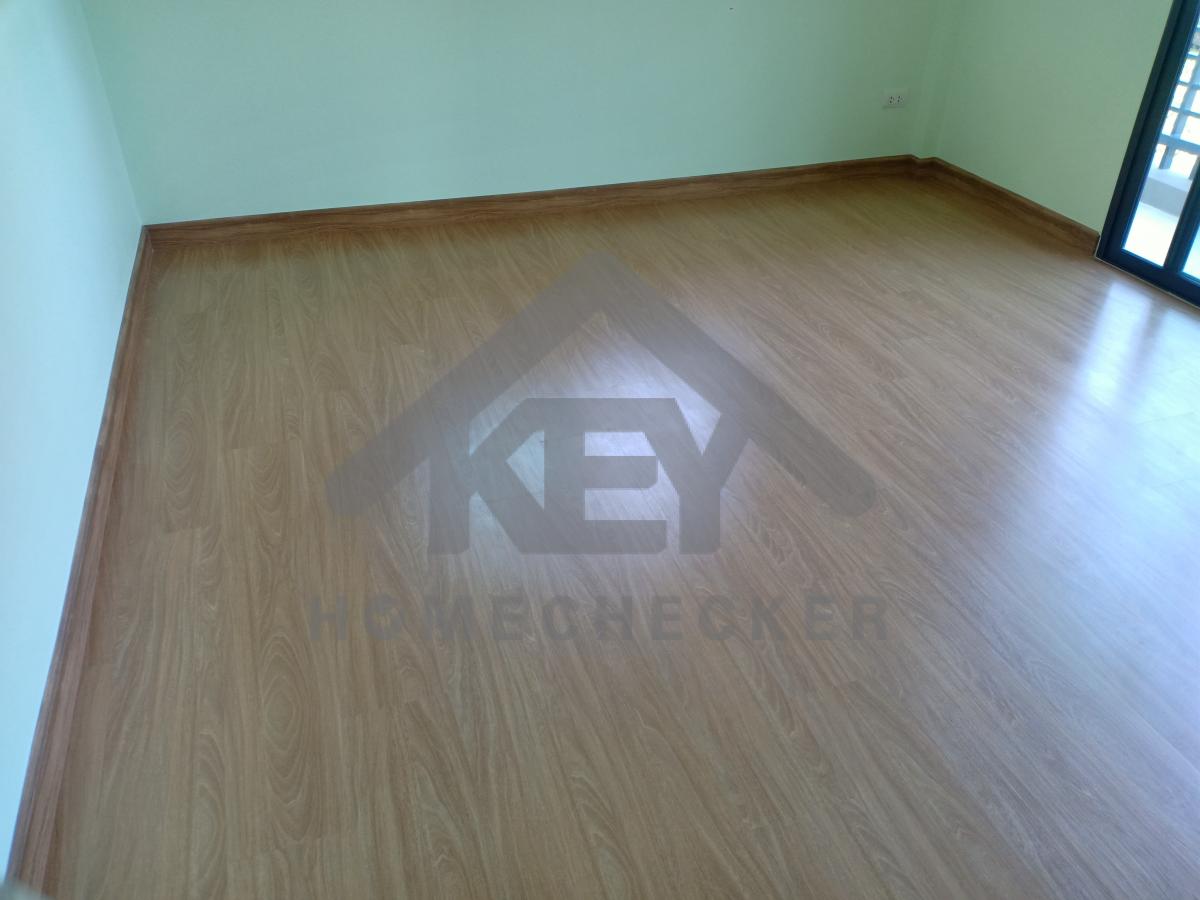

10. งานห้องนอนชั้น 2 (2)
ติดตั้งบล็อกเก็บสายไฟให้เรียบร้อย
งานเรียบร้อยดี
เก็บสีให้เรียบร้อยบริเวณตัวล็อคกลอนประตู
งานเรียบร้อยดี
แก้ไขปุ๊บริเวณขอบวงกบหน้าต่างห้องนอน 2 ชั้น 2 ให้เรียบร้อย
แก้ไขบัวพื้นยิงแม็กให้เรียบร้อยบริเวณขอบมุม
งานเรียบร้อยดี
เปลี่ยนบัวพื้นใหม่ 1 เส้นเนื่องจากมีรอยหัวตะปู
งานเรียบร้อยดี

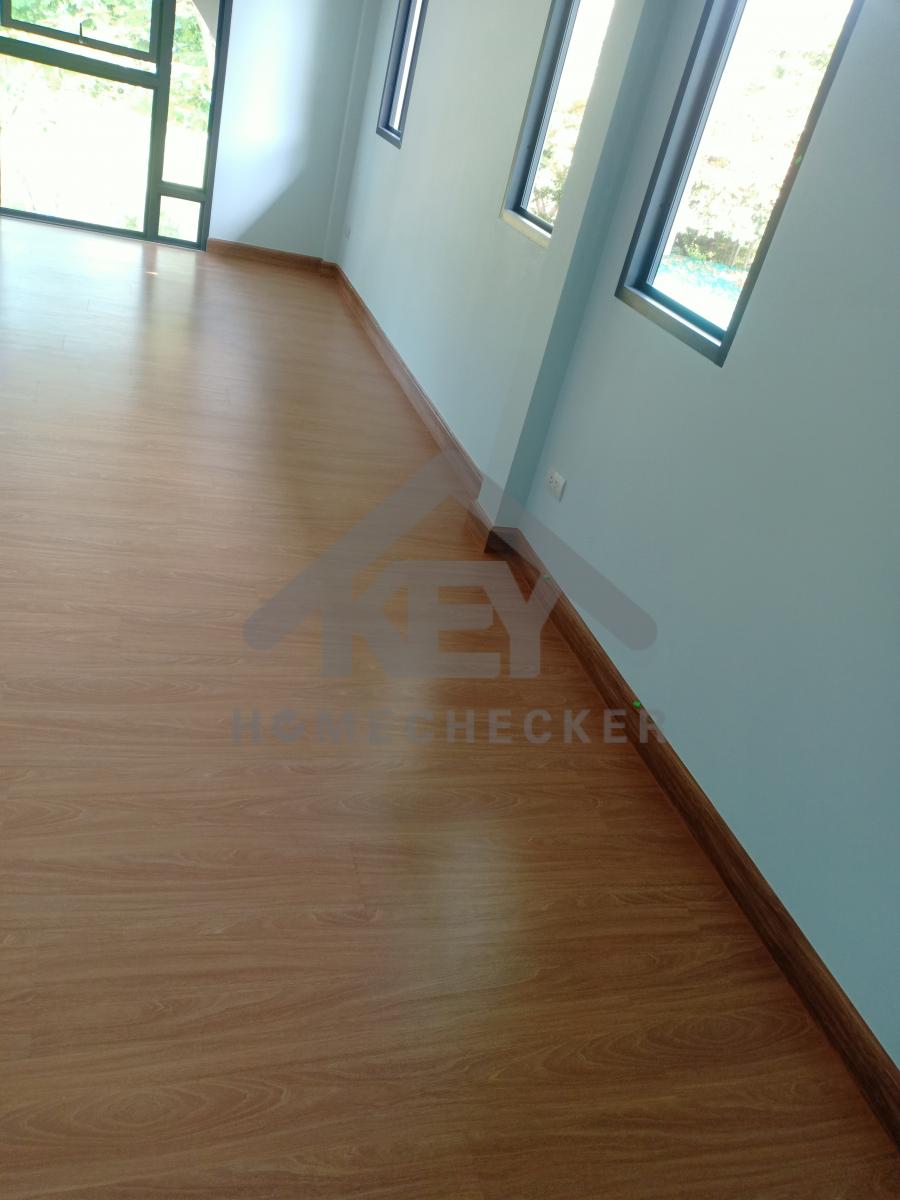

11. งานห้องนอนชั้น 2 (3)

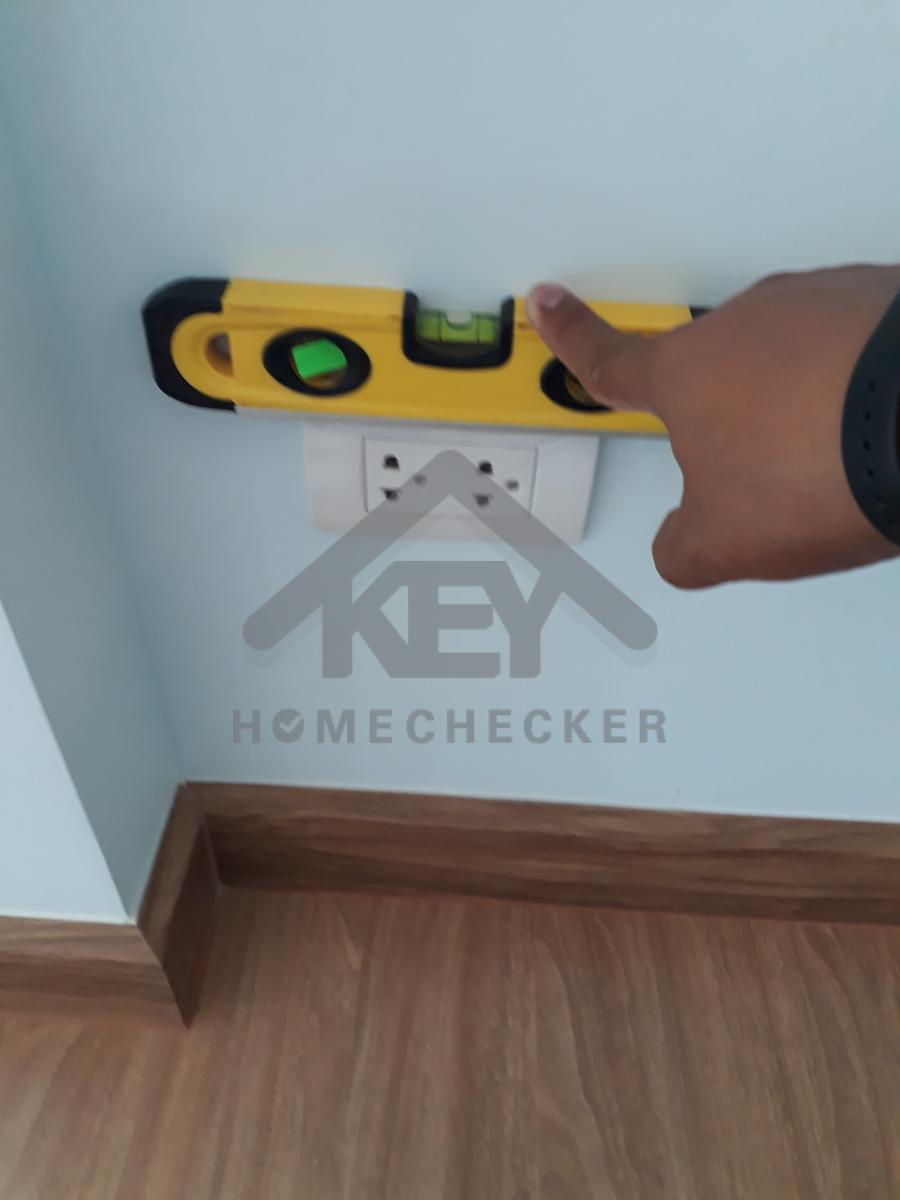

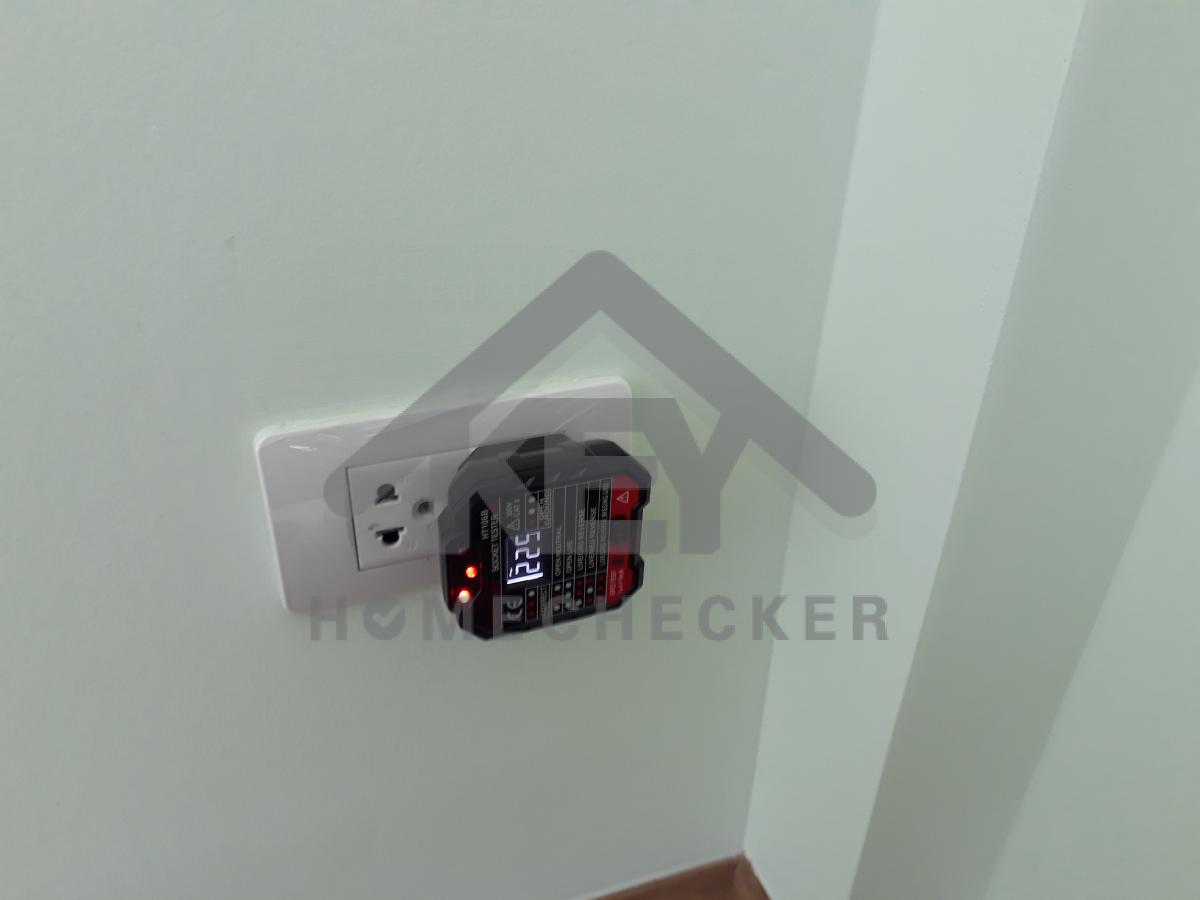

ปลั๊กไฟ ระบบไฟครบวงจรแก้ไขปลั๊กเนื่องจากไม่ได้ระดับ
งานเรียบร้อยดี
ปลั๊กไฟระบบไฟติดตั้งครบวงจรแก้ไขบล็อกไฟเนื่องจากไม่ได้ระดับ
งานเรียบร้อยดี
ใส่ฝาบล็อคให้เรียบร้อย
งานเรียบร้อยดี

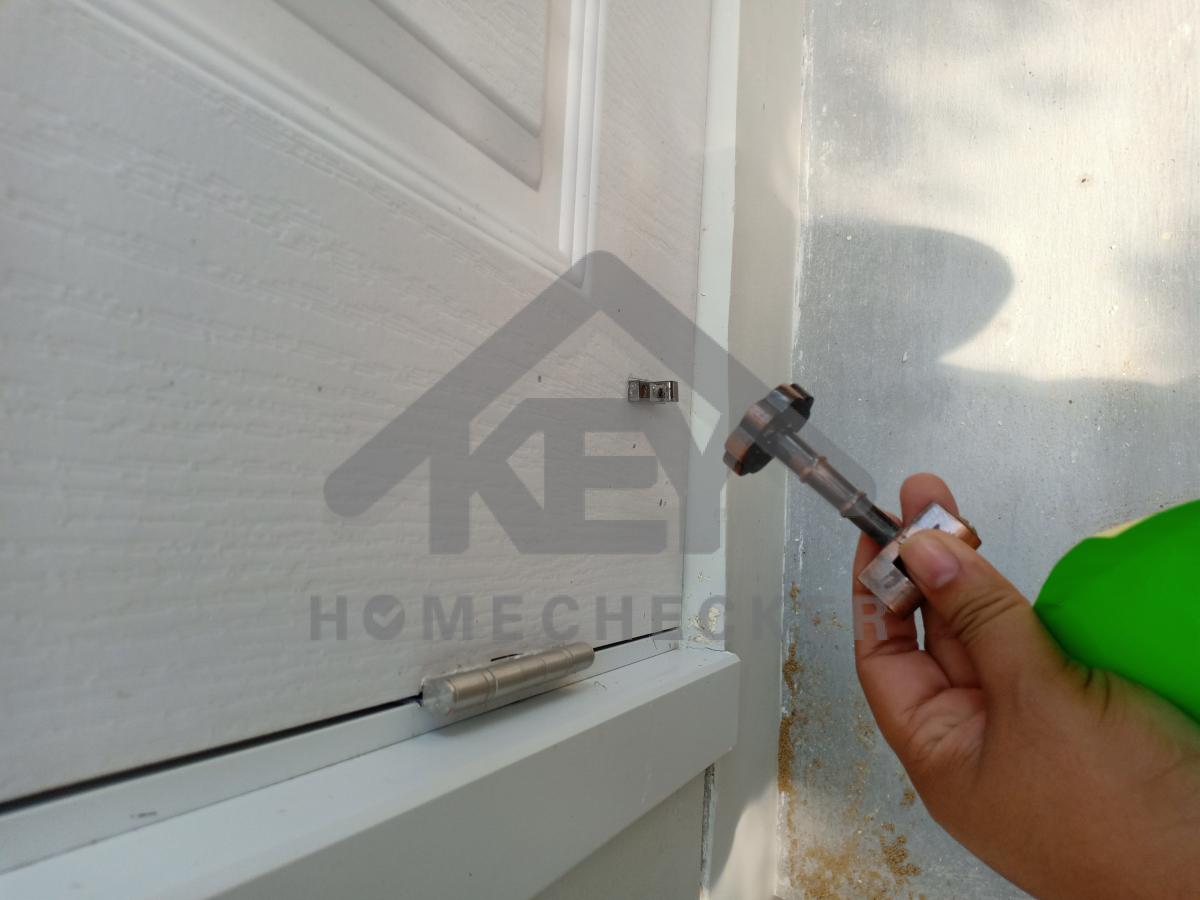

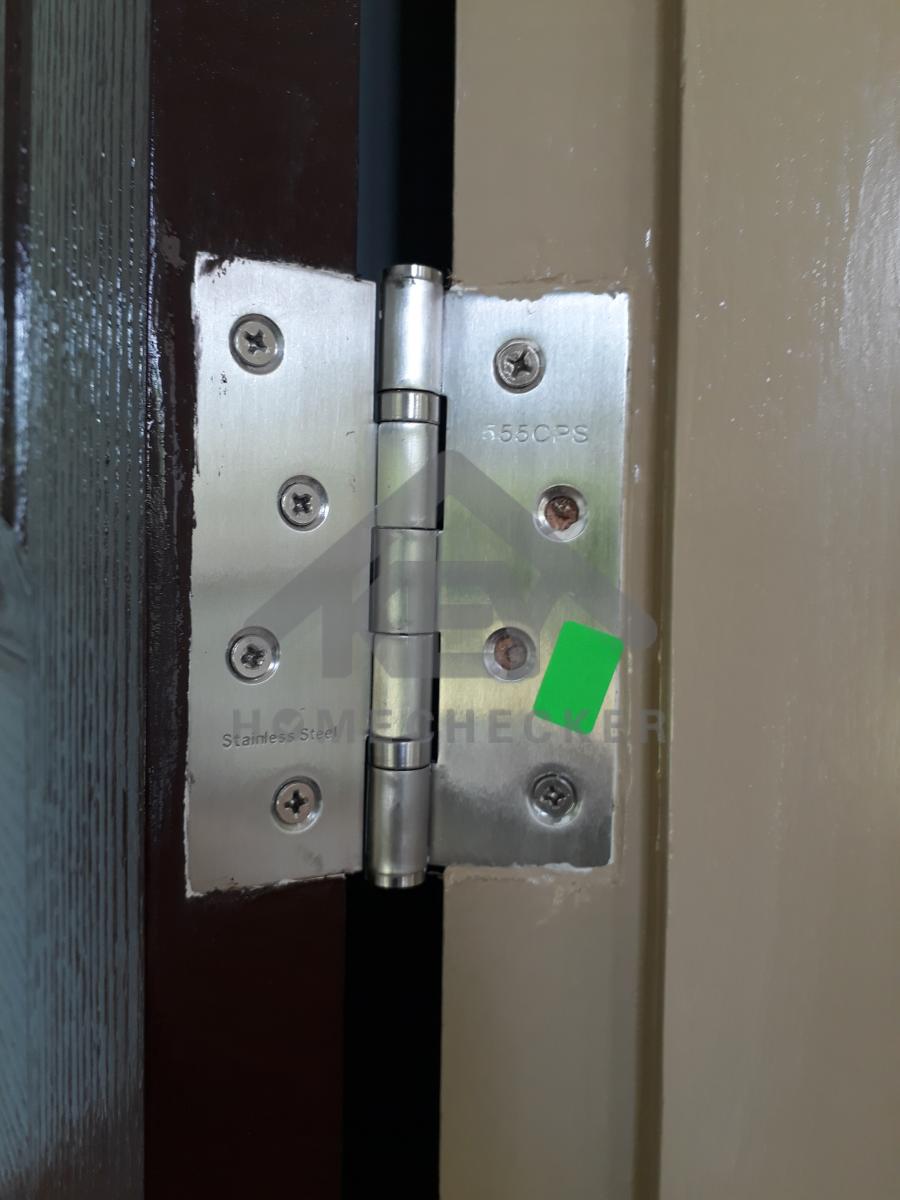

ใส่สกรูบานพับให้ครบ
งานเรียบร้อยดี
เก็บแต่แด๊ปบริเวณขอบบัวห้องใหม่ทั้งหมด
แก้ไขบริเวณขอบวงกบด้านนอกหน้าต่างเช็คใหม่ให้เรียบร้อย
แก้ไขเก็บโป๊บริเวณขอบหน้าต่างและประตูไม่ให้มีร่องให้เรียบร้อย
เก็บสีบริเวณผนังมุมห้อง
งานเรียบร้อยดี
มีรอยร้าวบริเวณผนังห้องนอน
12. งานห้องน้ำชั้น 2 (1)

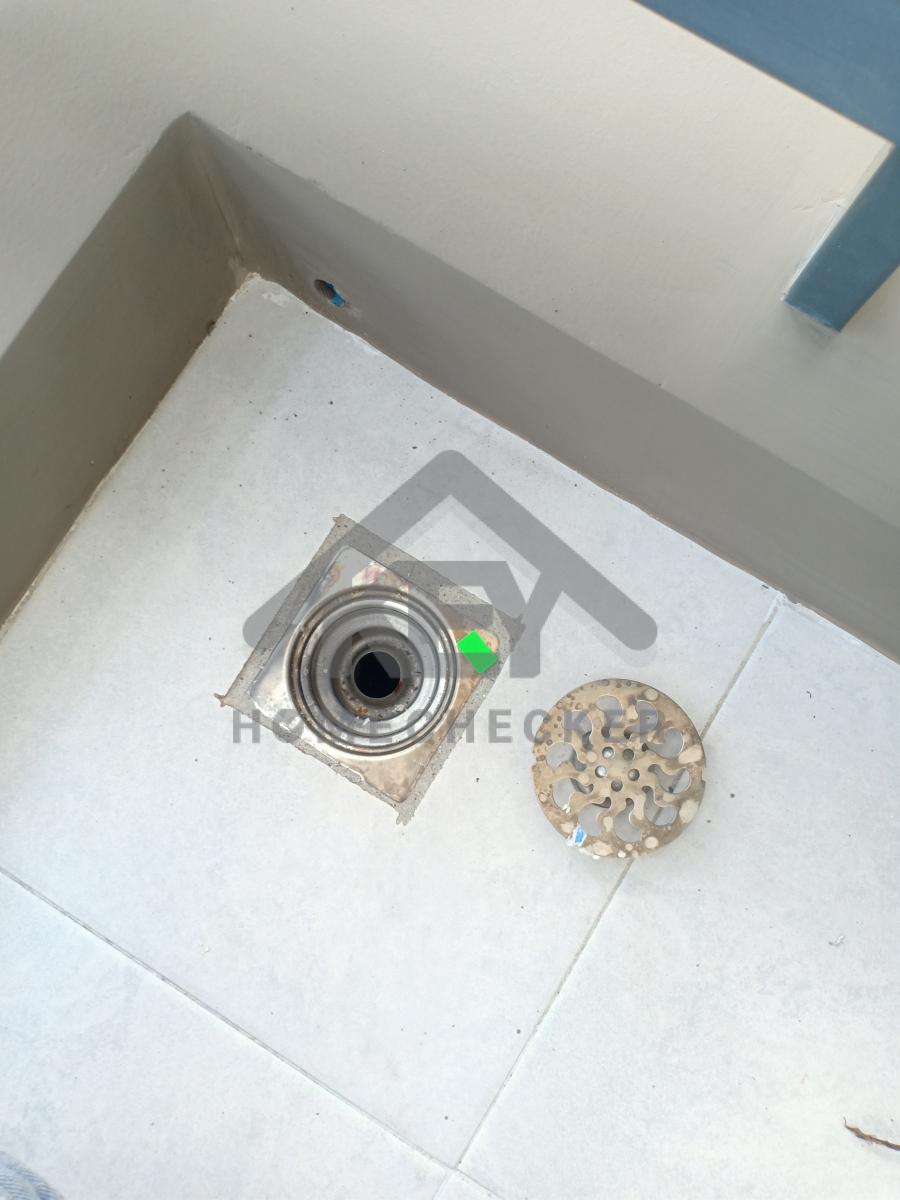

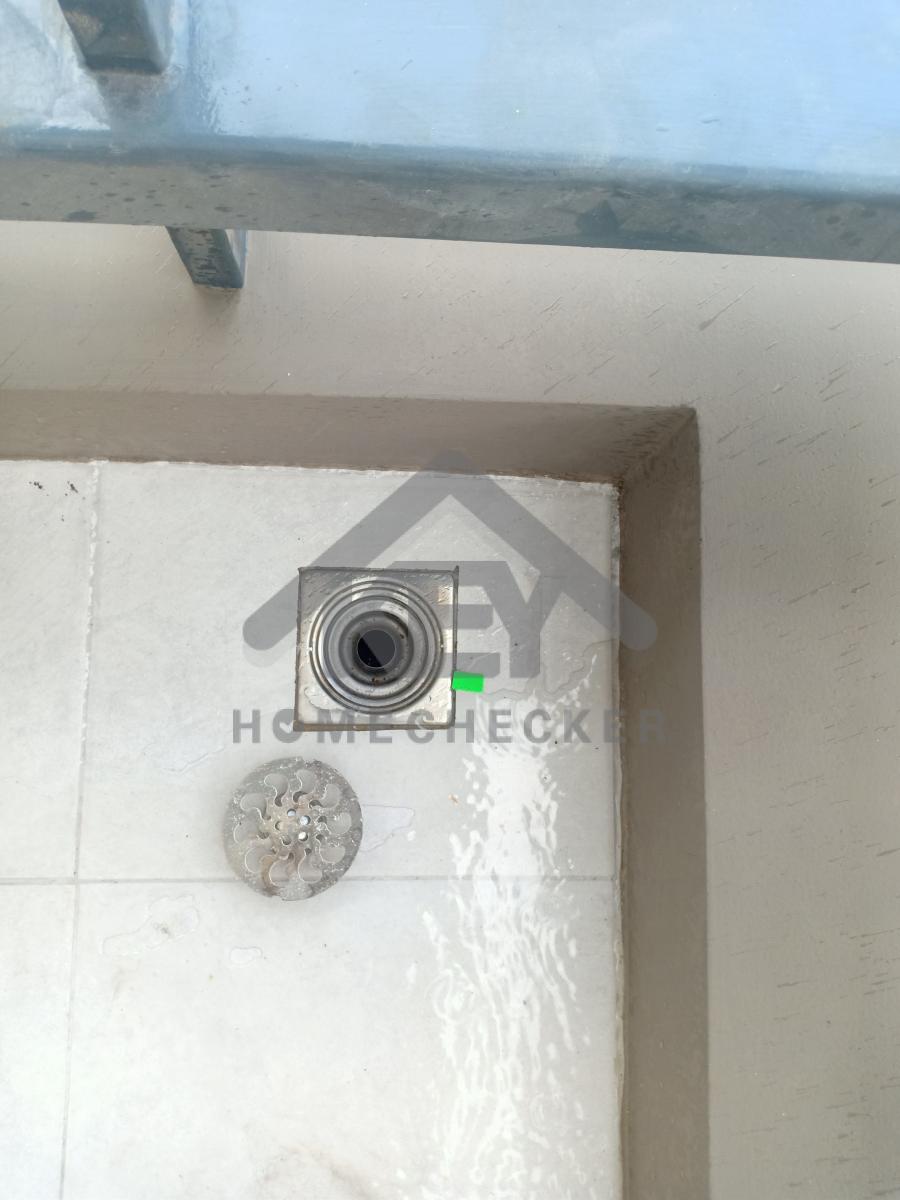

ฝาครอบท่อระบายน้ำเป็นสนิมแก้ไขให้เรียบร้อย
แก้ไขเก็บยาแนวบริเวณท่อระบายน้ำให้เรียบร้อย

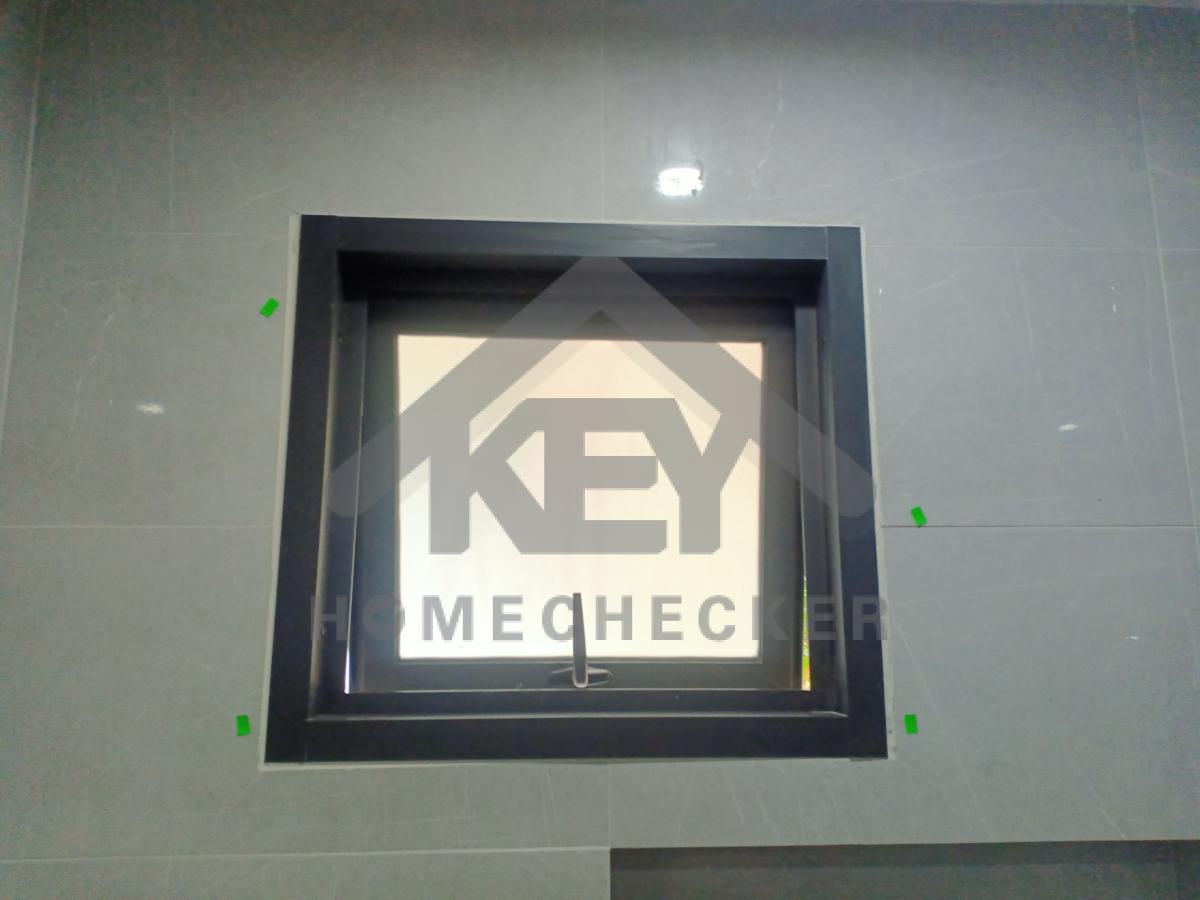

แก้ไขแผ่นกระเบื้องบริเวณขอบวงกบหน้าต่างระบายอากาศห้องน้ำเปลี่ยนแผ่นใหม่ให้ได้ฉากได้มุม
งานเรียบร้อยดี

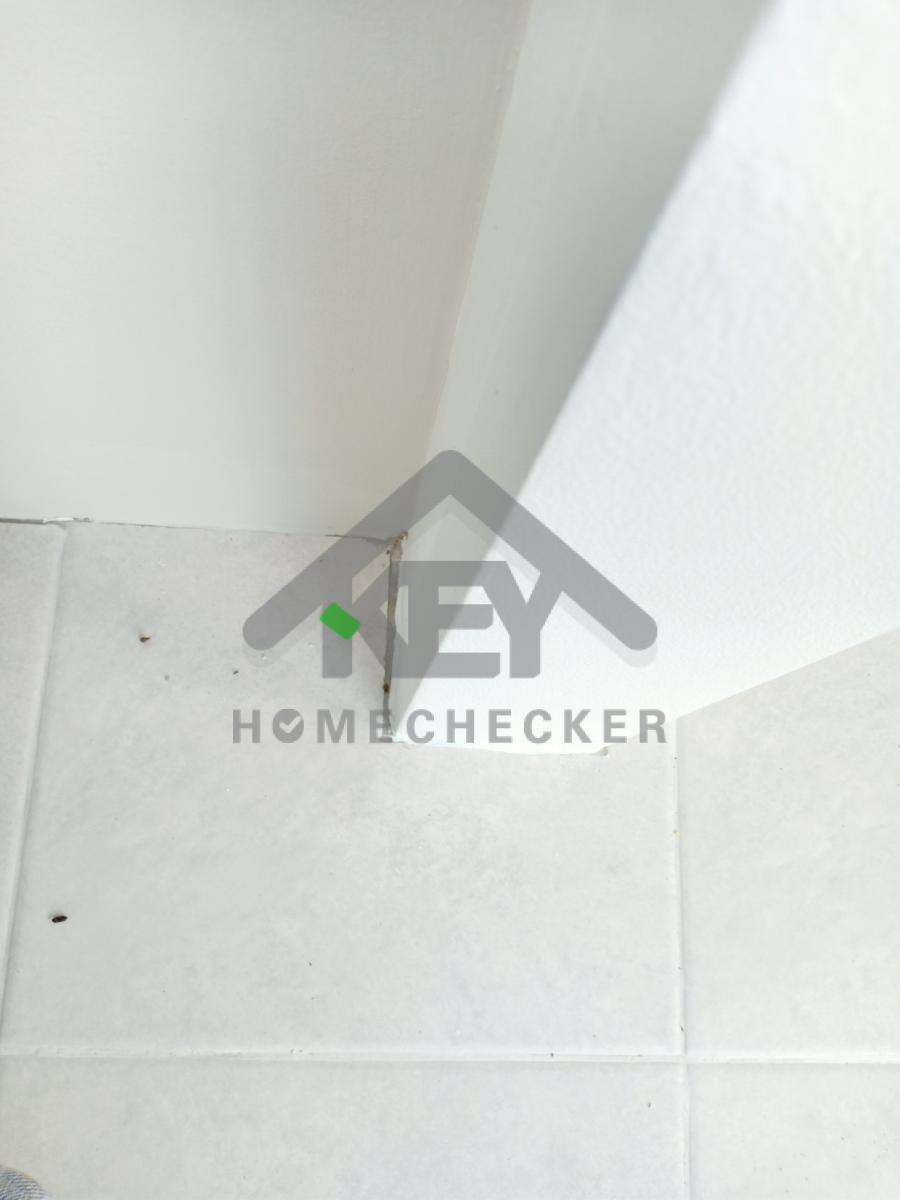

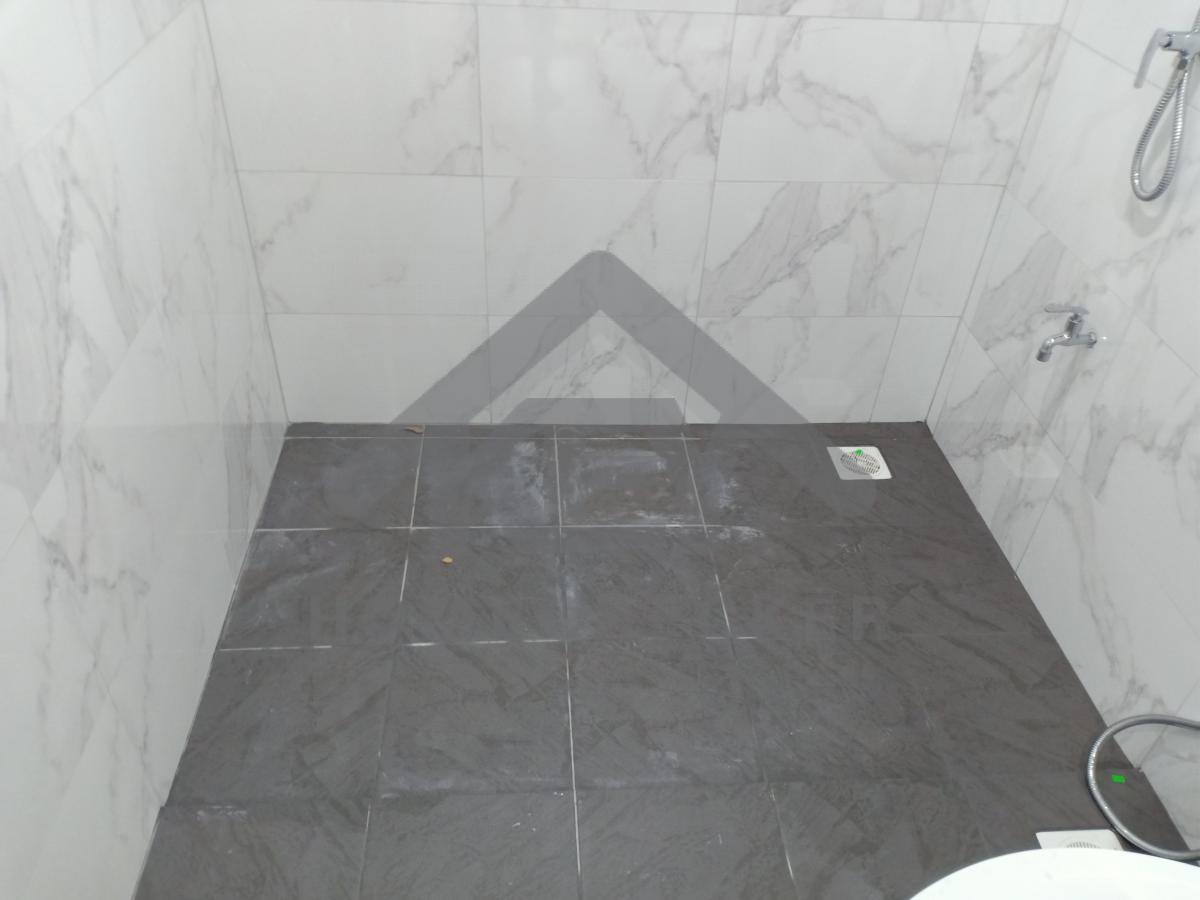

แก้ไขบริเวณรอยต่อระหว่างกระเบื้องและแผ่นฝ้าเก็บยาแนวยิงแด๊ปให้เรียบร้อยเก็บใหม่ทั้งห้อง
แก้ไขเก็บซิลิโคนบริเวณช่องวางของในห้องน้ำให้เรียบร้อย

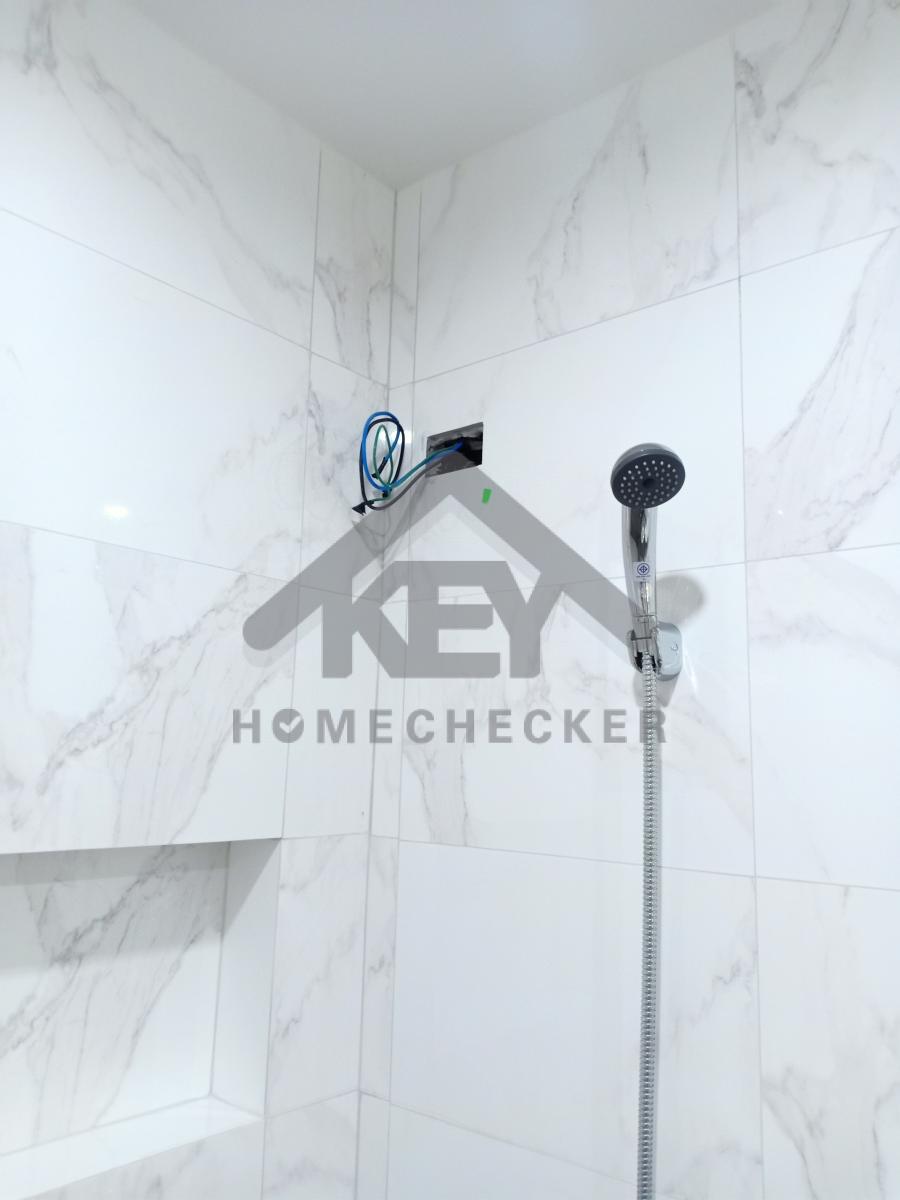

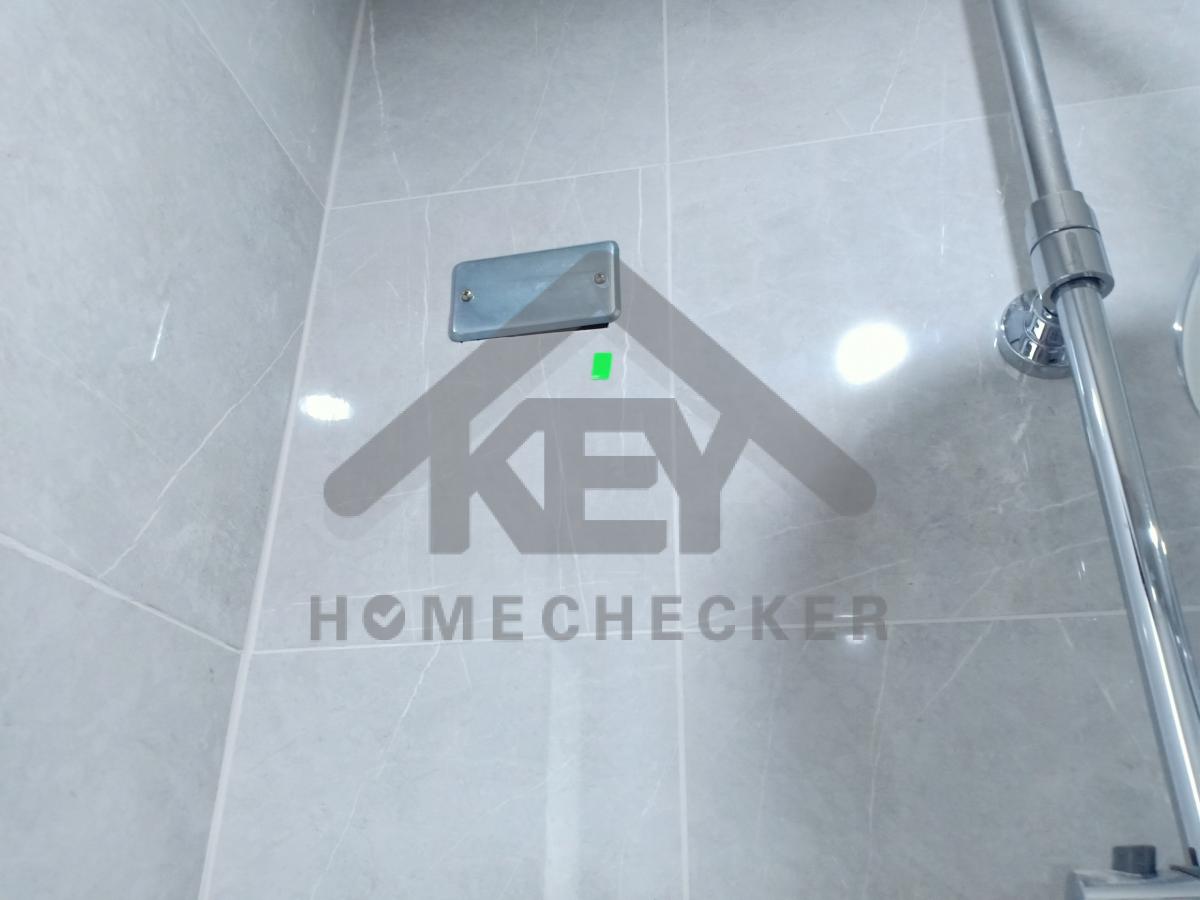

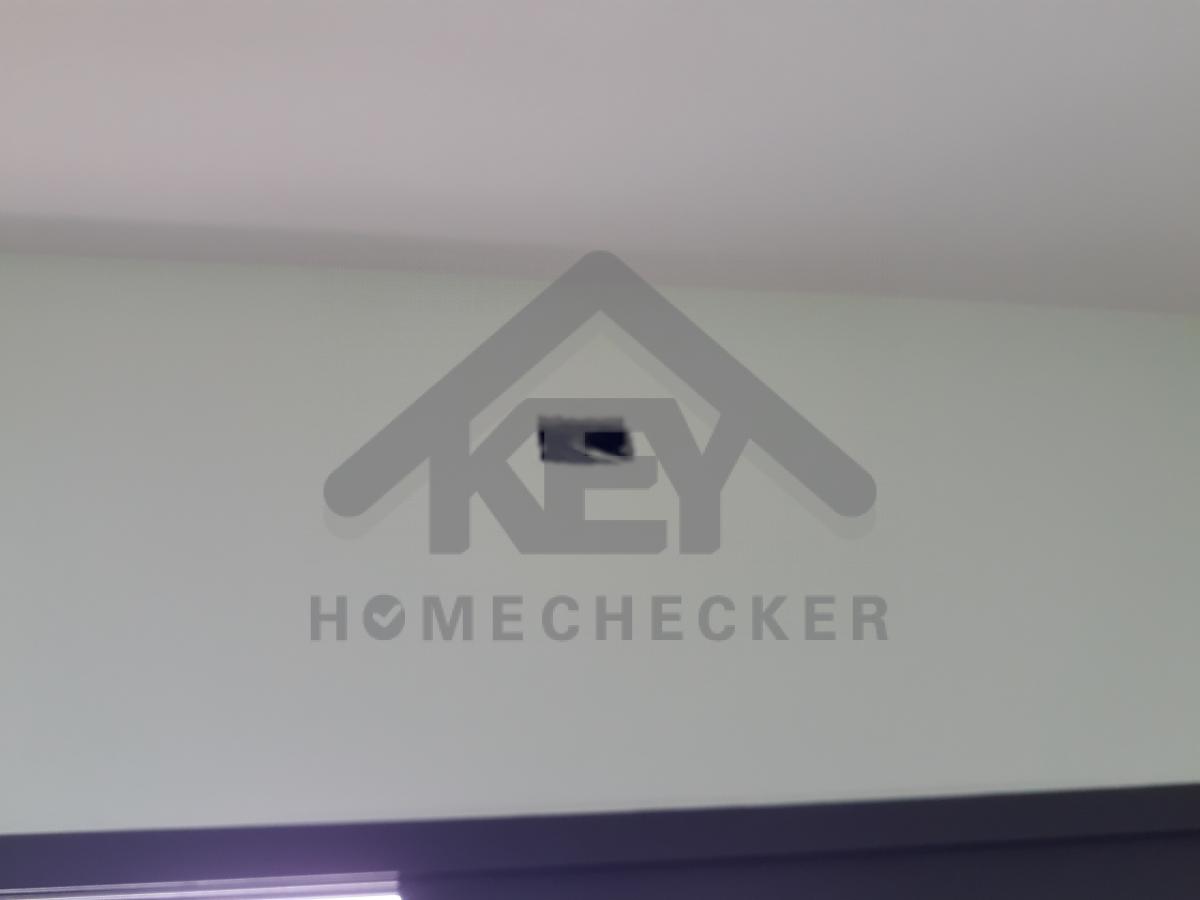

ติดตั้งฝาครอบสายไฟและเก็บสายไฟให้เรียบร้อย
งานเรียบร้อยดี

เปลี่ยนสกรูบริเวณราวแขวนผ้าในห้องน้ำใหม่เนื่องจากเป็นสนิม
งานเรียบร้อยดี
ติดตั้งบล็อกเก็บสายไฟพร้อมพันสายไฟเก็บในบล็อกให้เรียบร้อย
งานเรียบร้อยดี

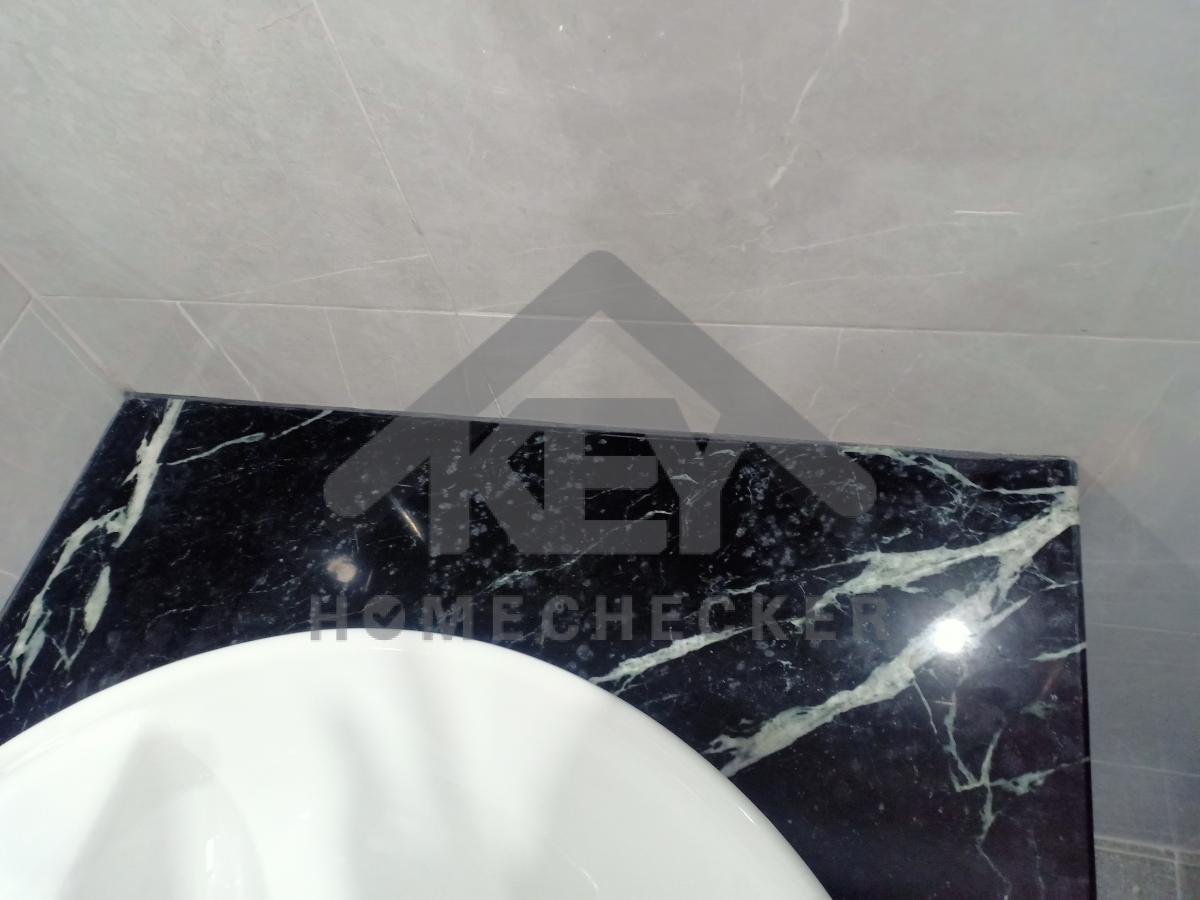

แก้ไขลบขอบคมบริเวณขอบอ่างให้เรียบร้อย
งานเรียบร้อยดี

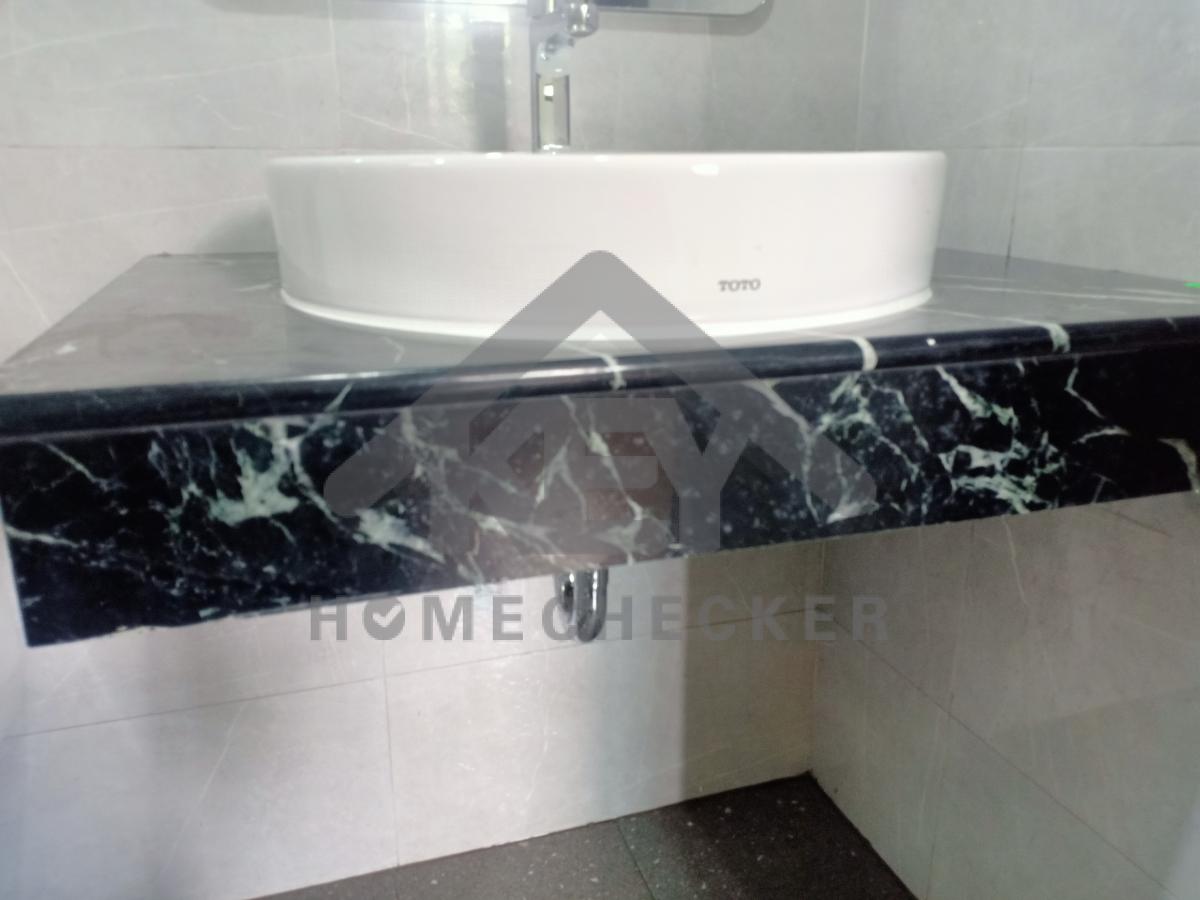

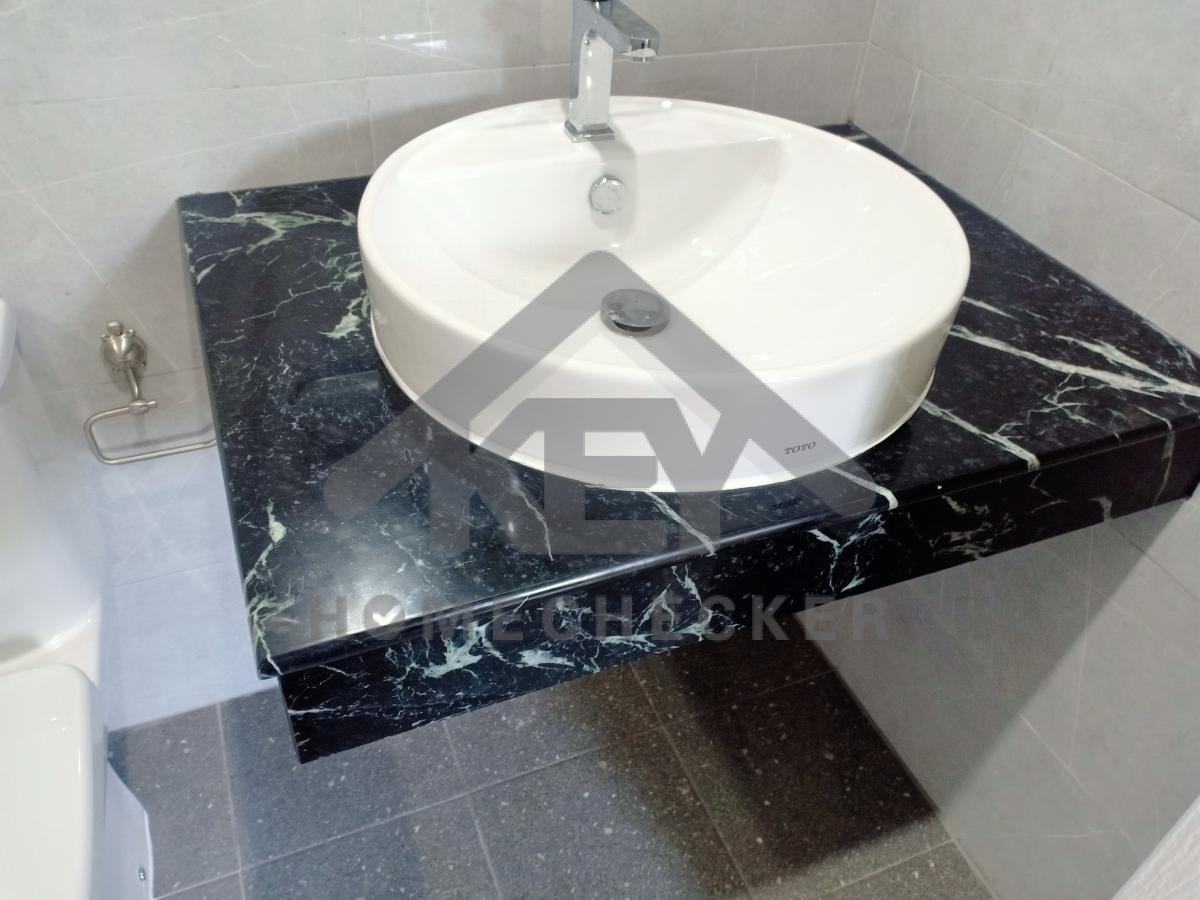

เก็บยาแนวบริเวณขอบอ่างล้างหน้า
งานเรียบร้อยดี
เก็บยาแนวบริเวณขอบประตูทางเข้าห้องน้ำให้เรียบร้อย
13. งานห้องน้ำชั้น 2 (2)

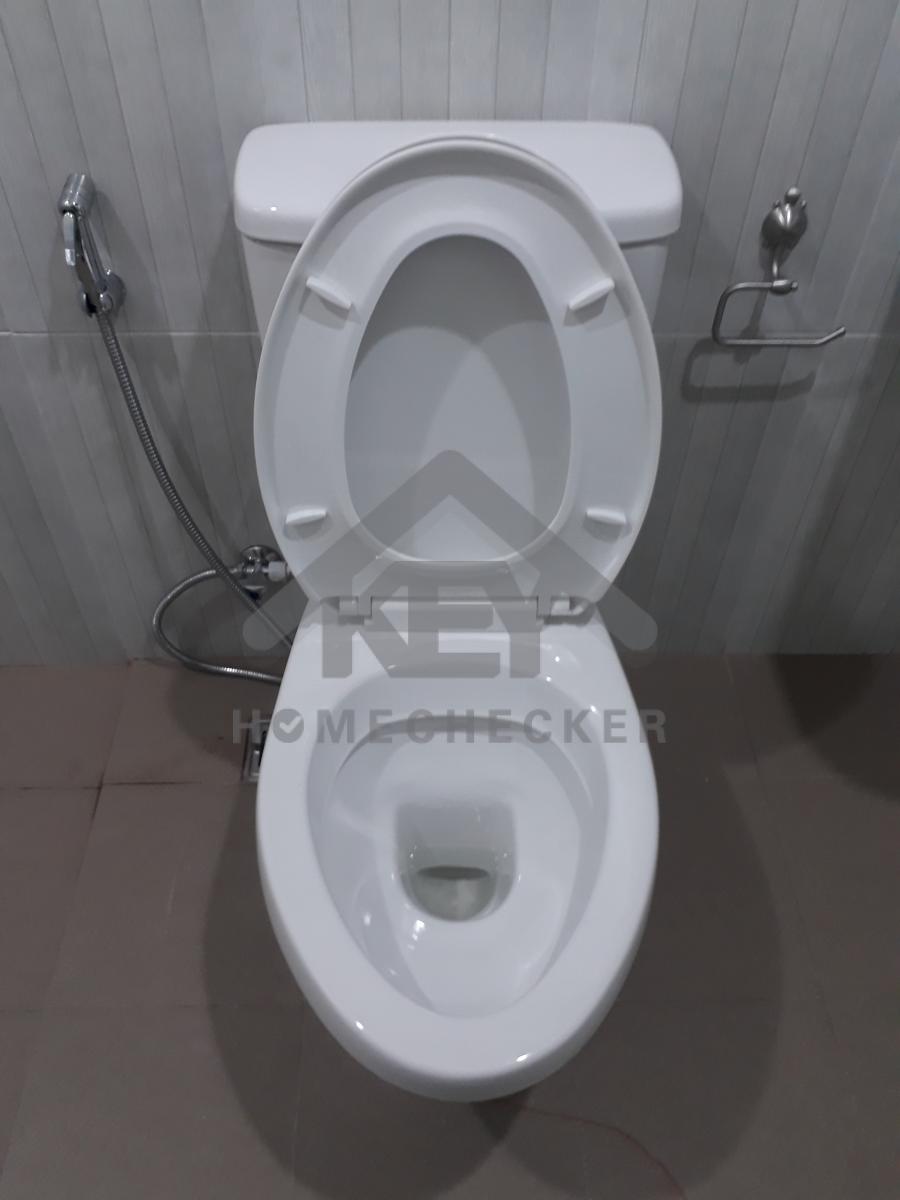

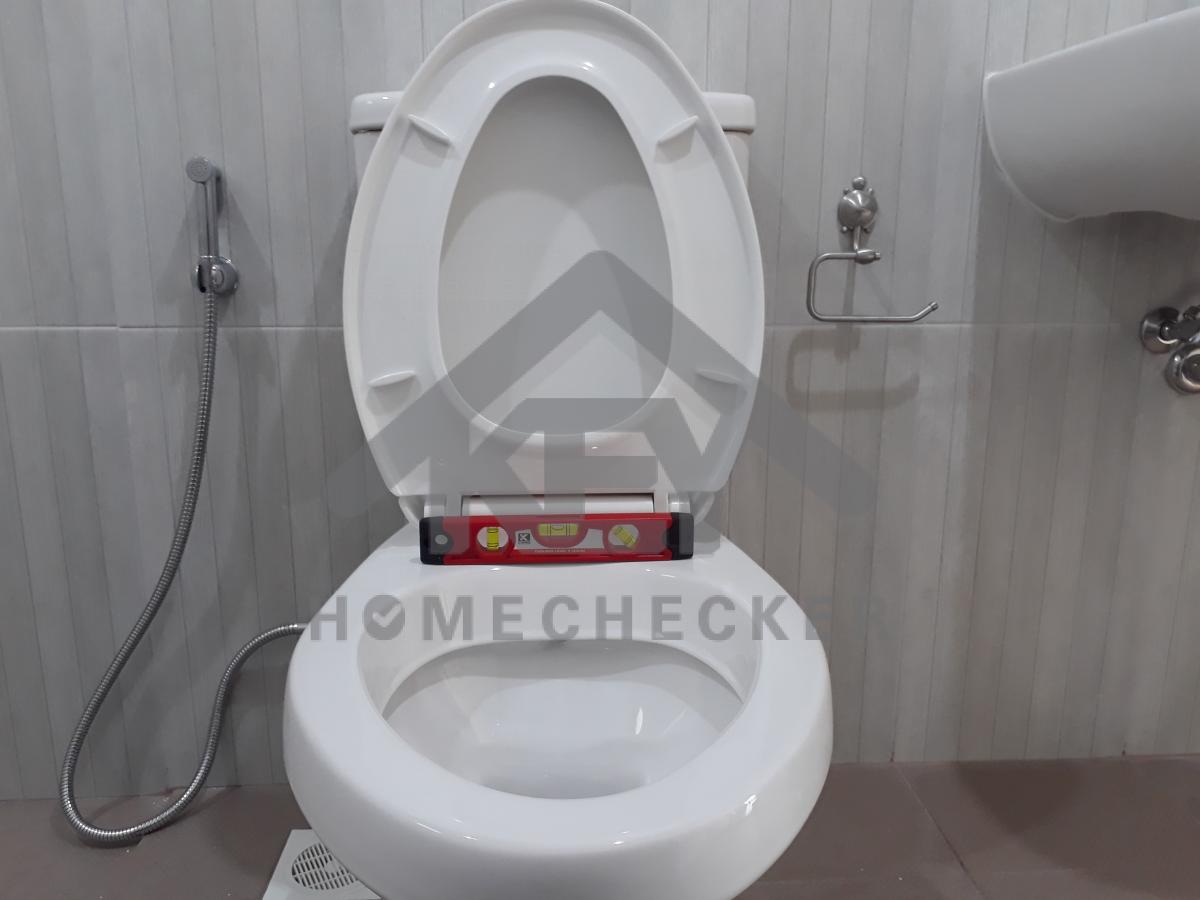

สุขภัณฑ์พร้อมอุปกรณ์ติดตั้งเรียบร้อยดีแก้ไขทำความสะอาดบริเวณชักโครกให้เรียบร้อย
งานเรียบร้อยดี

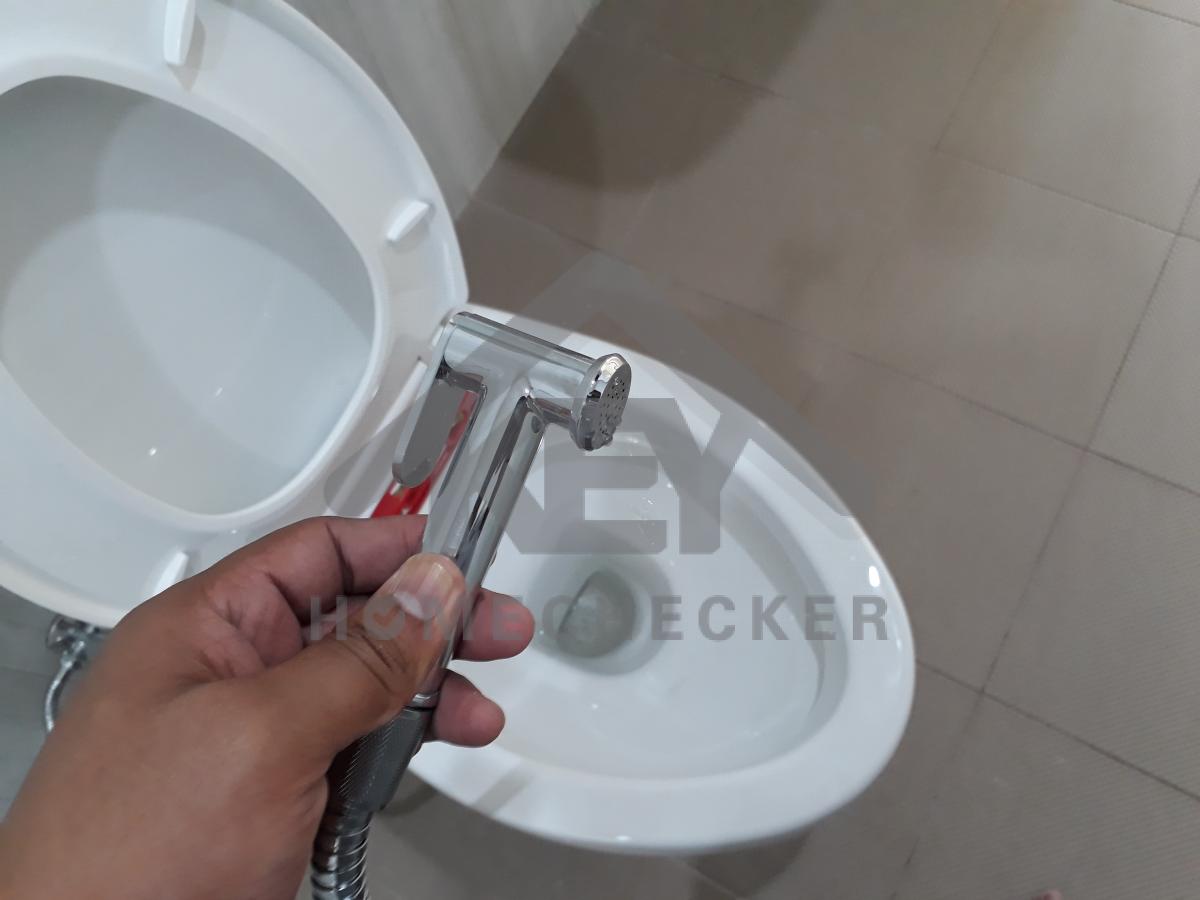

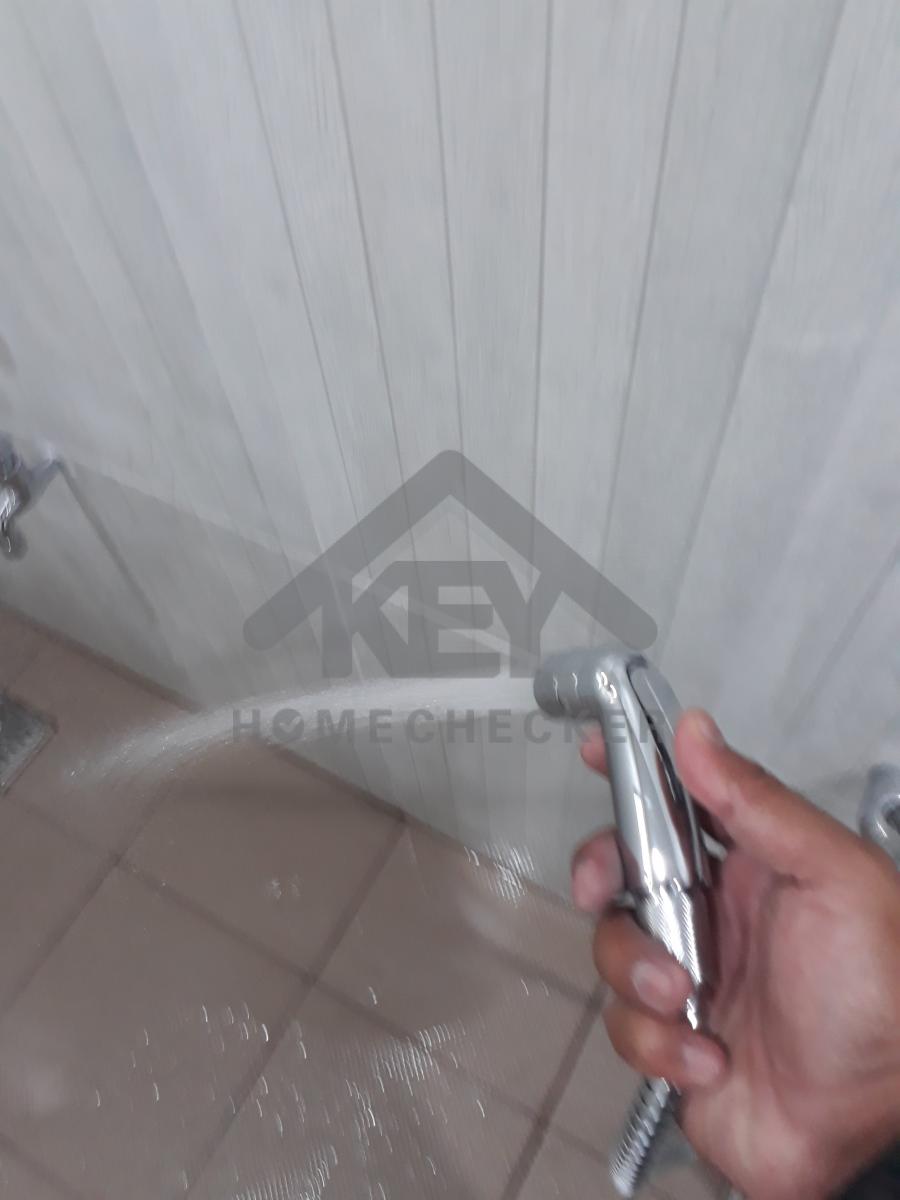

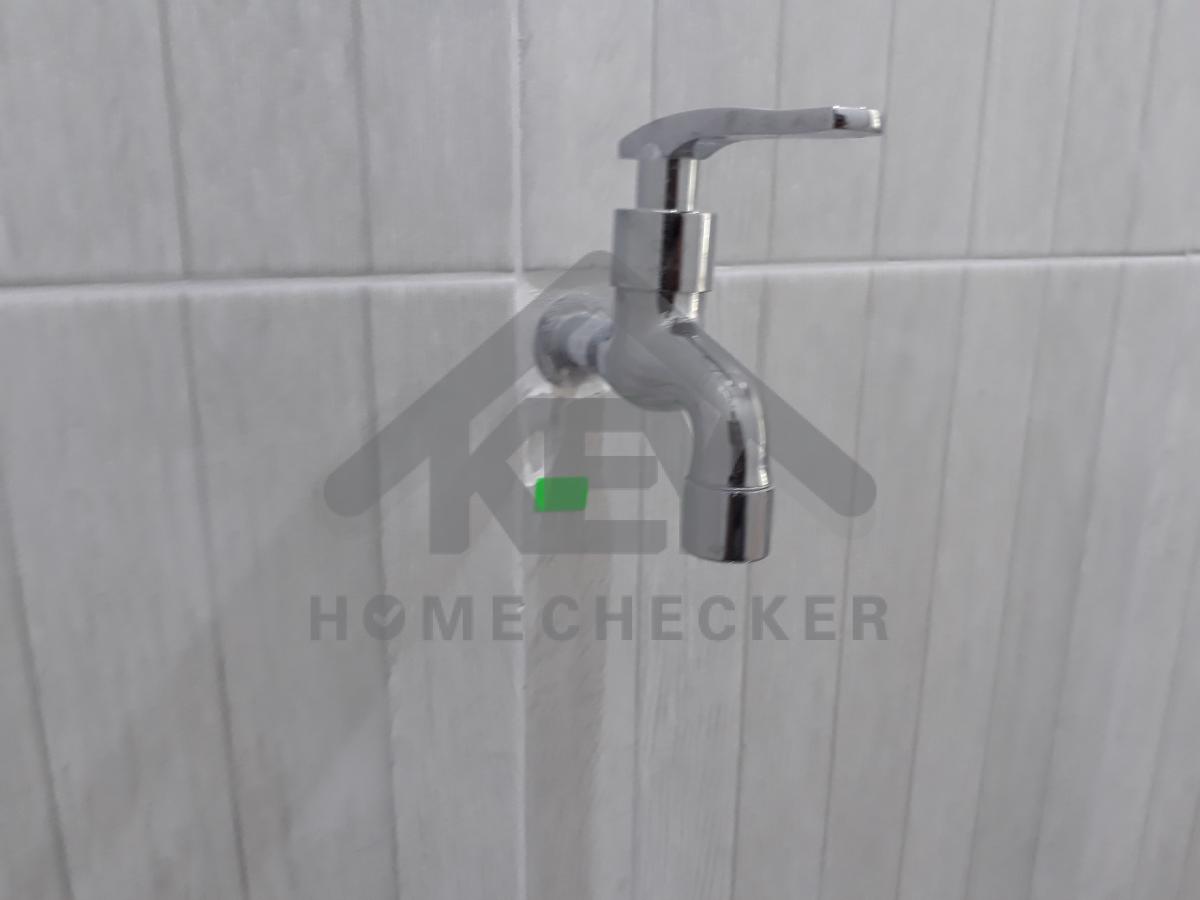

เปลี่ยนสายฉีดชำระ เนื่องจากน้ำหยด

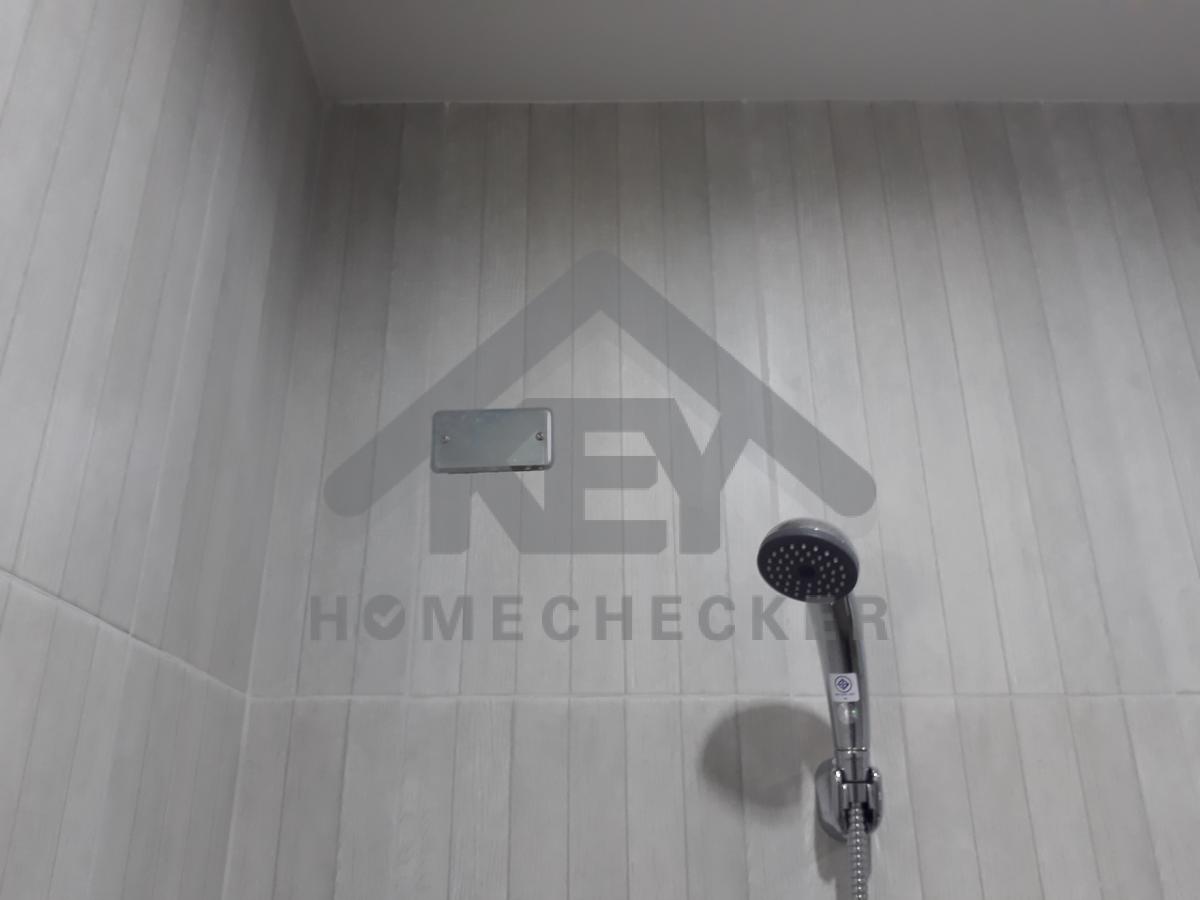

งานเรียบร้อยดี
ติดตั้ง บล็อกเก็บสายไฟพร้อมม้วนเก็บสายไฟเครื่องทำน้ำอุ่นให้เรียบร้อย
งานเรียบร้อยดี

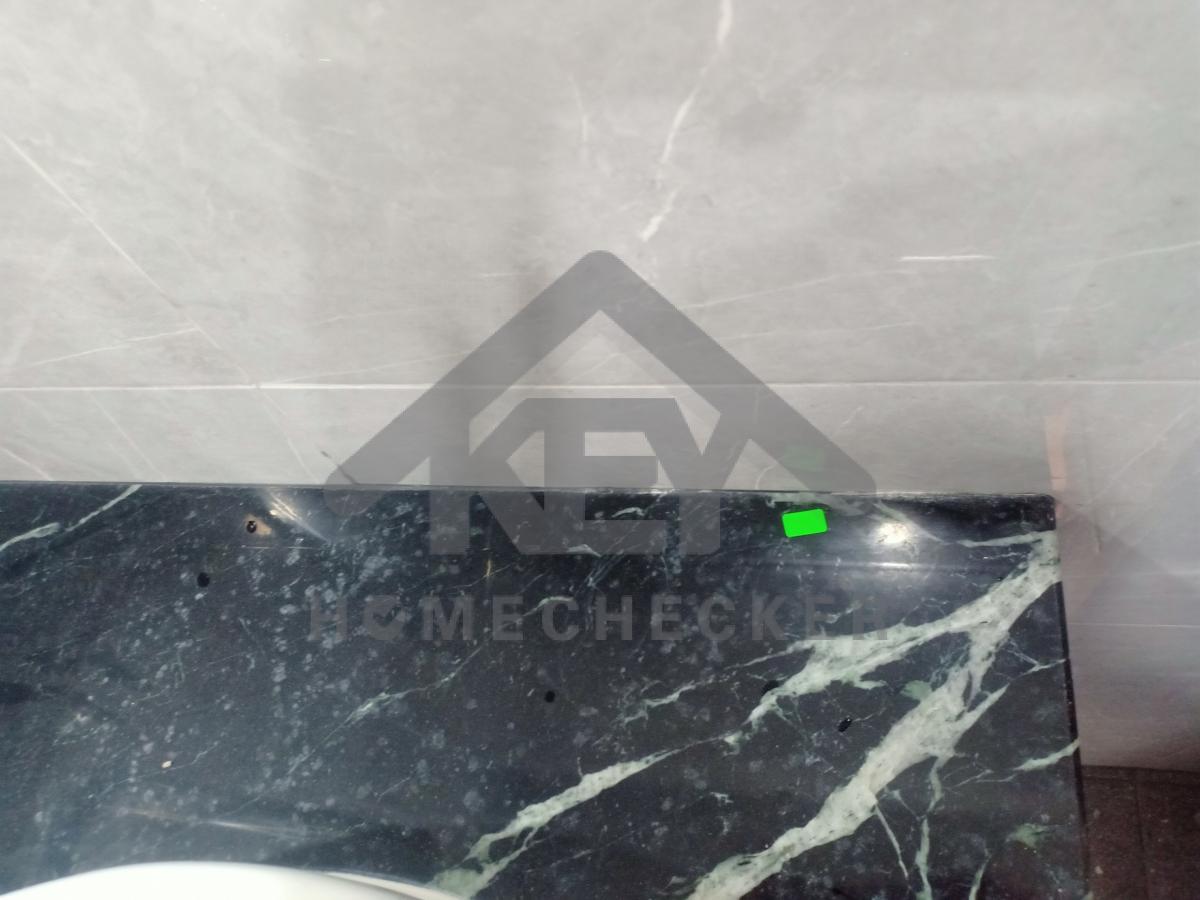

เปลี่ยนกระเบื้องบริเวณ ก๊อก
งานเรียบร้อยดี
เก็บยาแนวให้เรียบร้อย
งานเรียบร้อยดี
แก้ไขประตูพร้อมวงกบใหม่เนื่องจากล้มฉาก
งานเรียบร้อยดี
14. งานดาดฟ้าชั้น 2

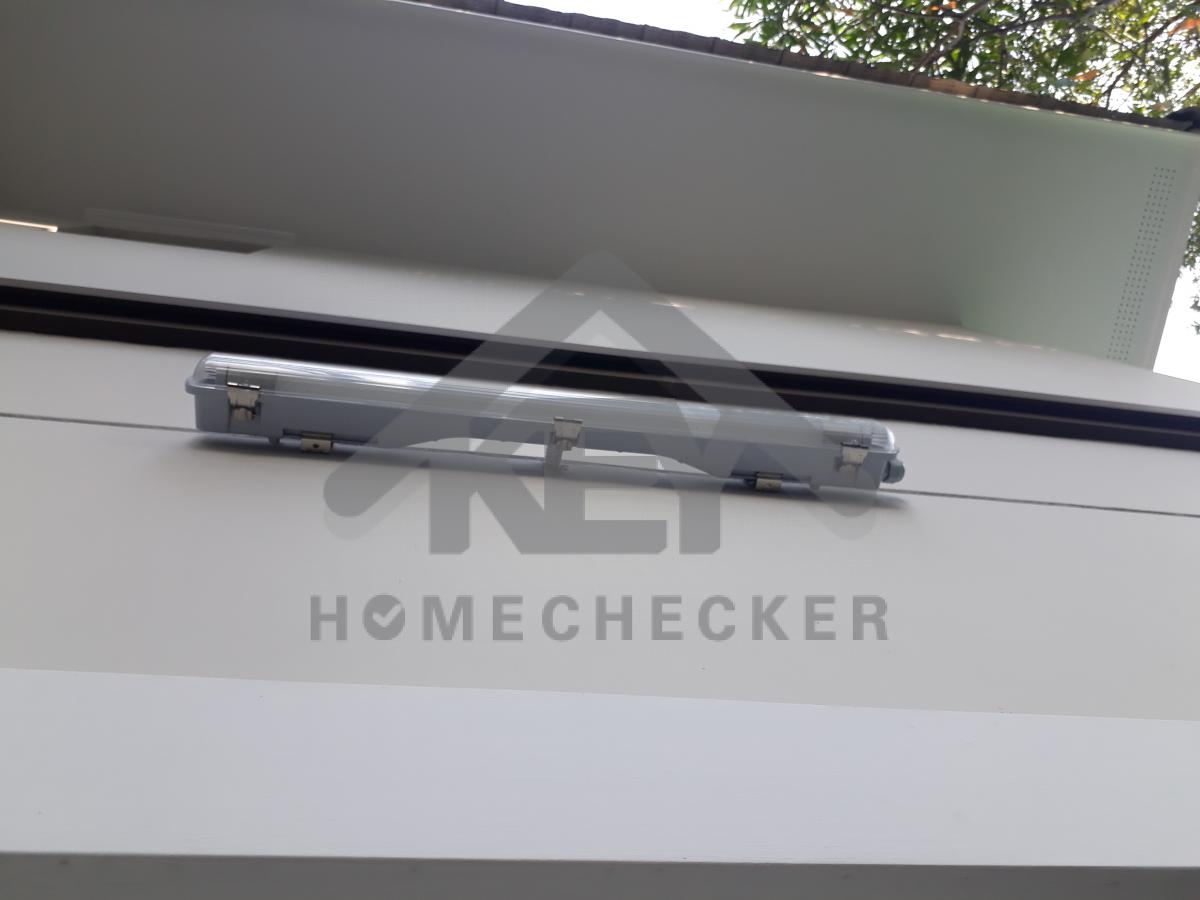

ระบบไฟ ไม่สามารถใช้งานได้
งานเรียบร้อยดี

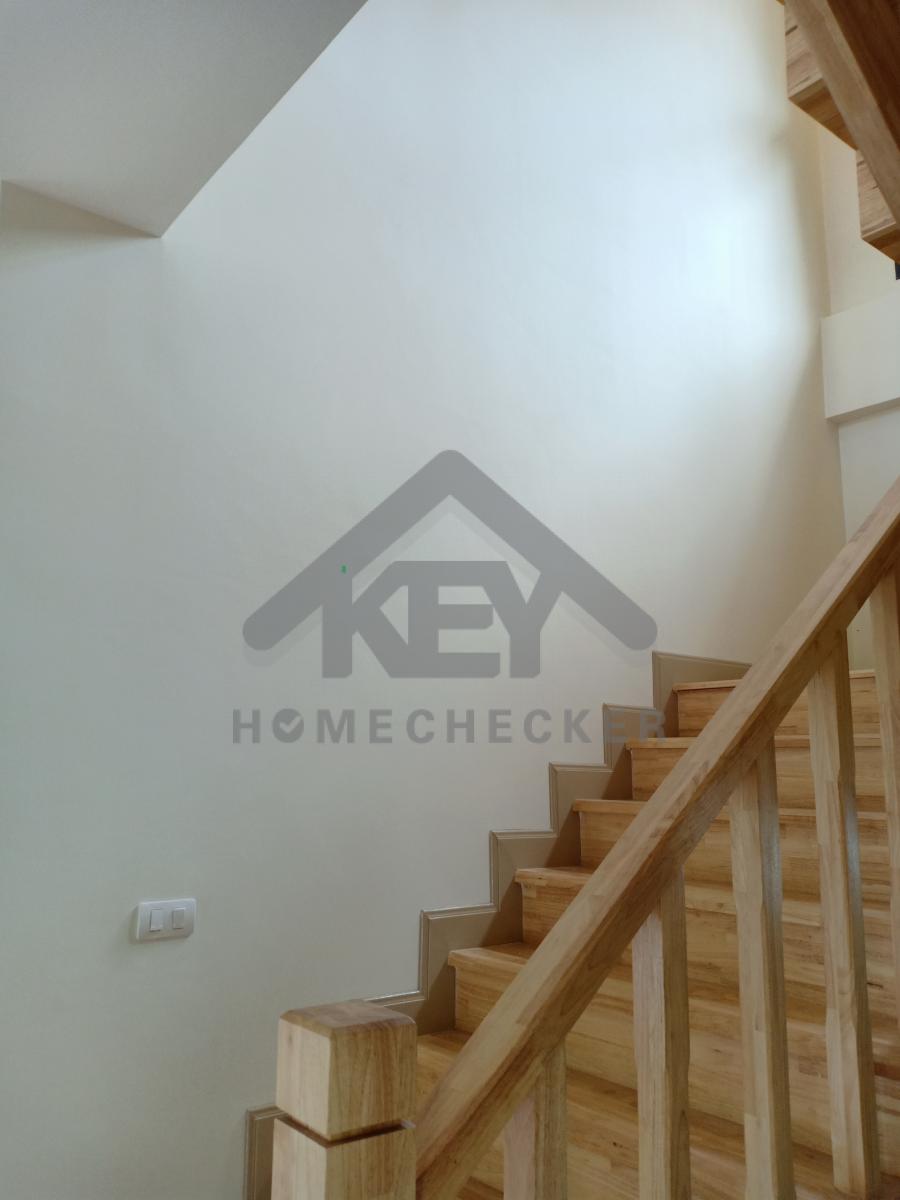

15. งานบันไดชั้น 2
ตรวจสอบพร้อมแก้ไขผนังบริเวณโถงบันไดเนื่องจากเป็นรอยแปรงลูกกลิ้งไม่สม่ำเสมอ
งานเรียบร้อยดี

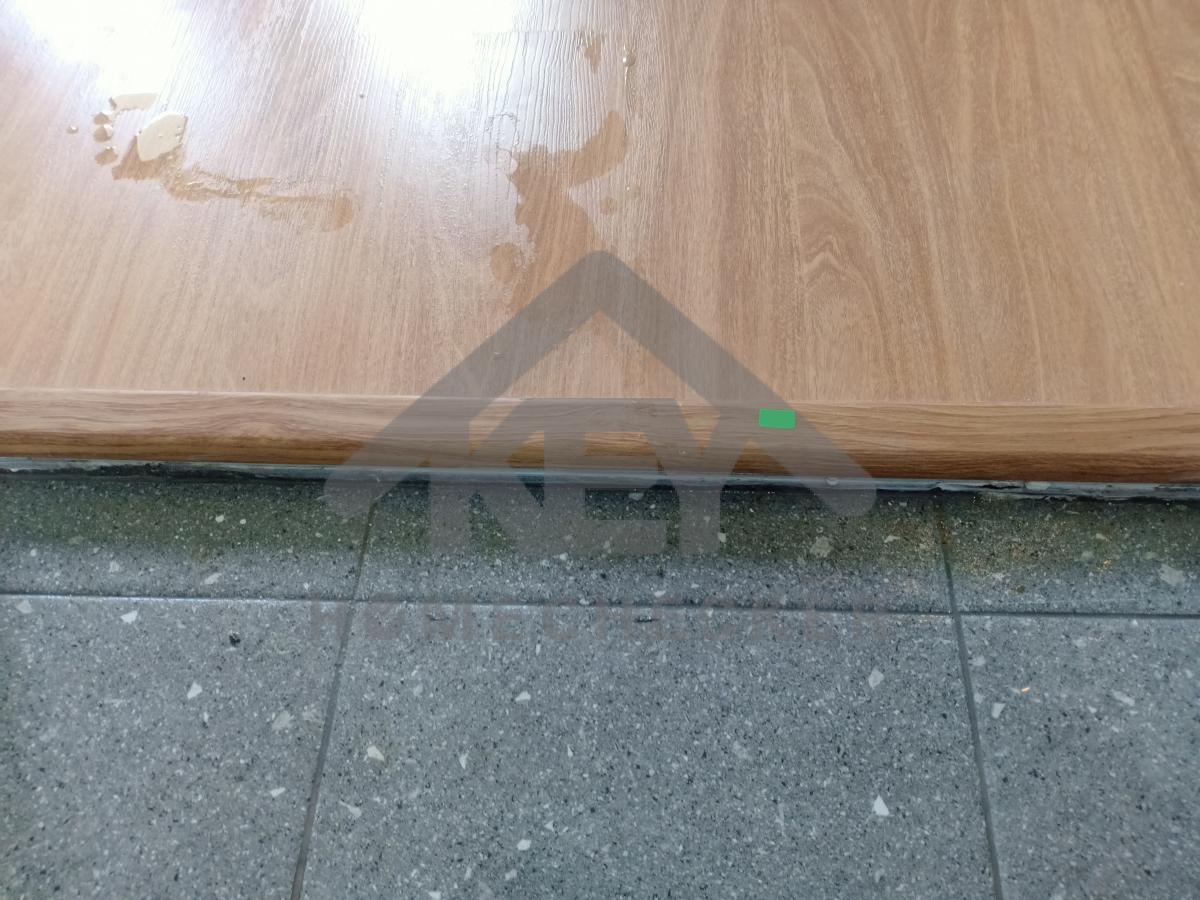

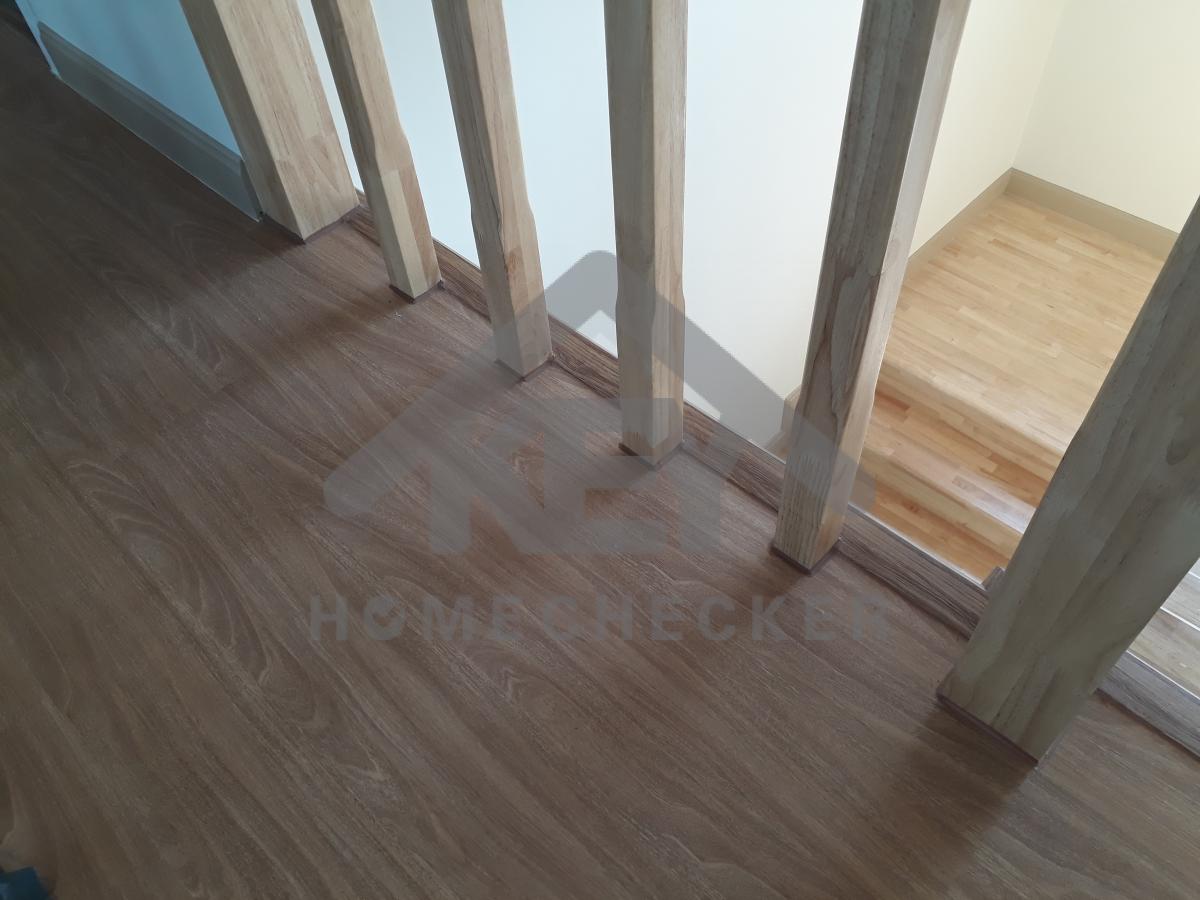

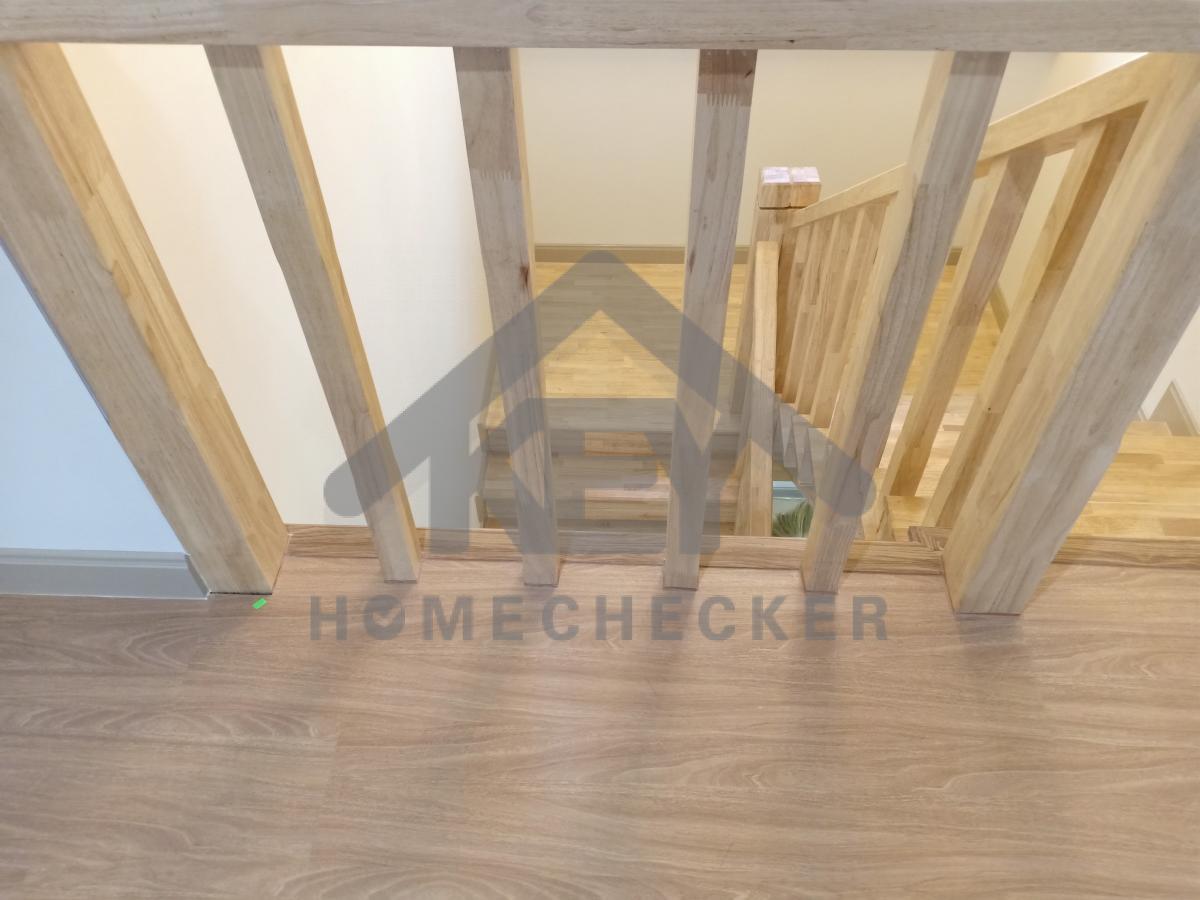

แก้ไขเก็บกล้องและยาแนวบริเวณรอยต่อไม้ลามิเนตและลูกตั้งบันได
งานเรียบร้อยดี

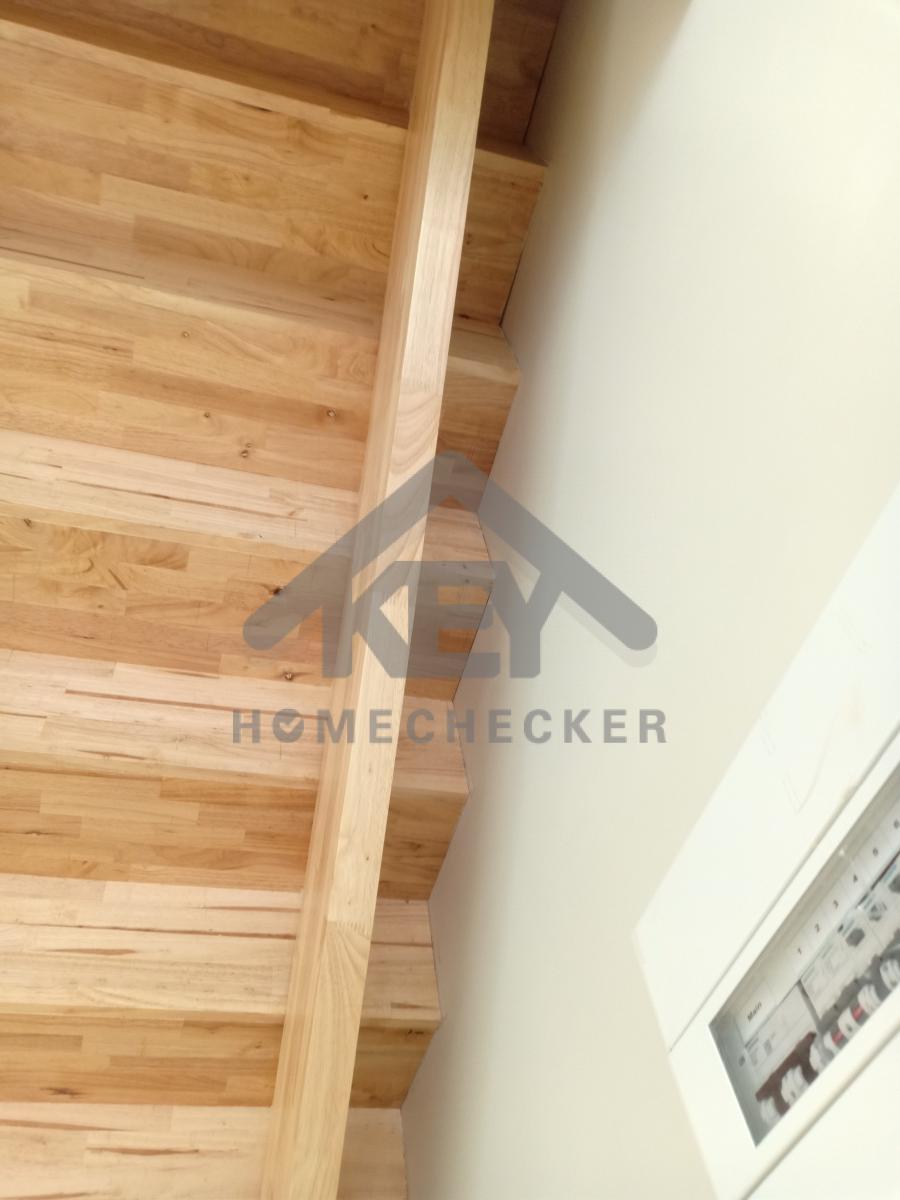

แก้ไขเก็บรอยหัวแม็กและรูบริเวณราวบันไดเก็บสีให้สม่ำเสมอใหม่ตั้งแต่ชั้นบนลงไปถึงชั้นล่าง

ทาแชลคบริเวณใต้ห้องบันไดให้เรียบร้อยและเก็บหัวตะปูใต้ชั้นบันไดทั้งหมด

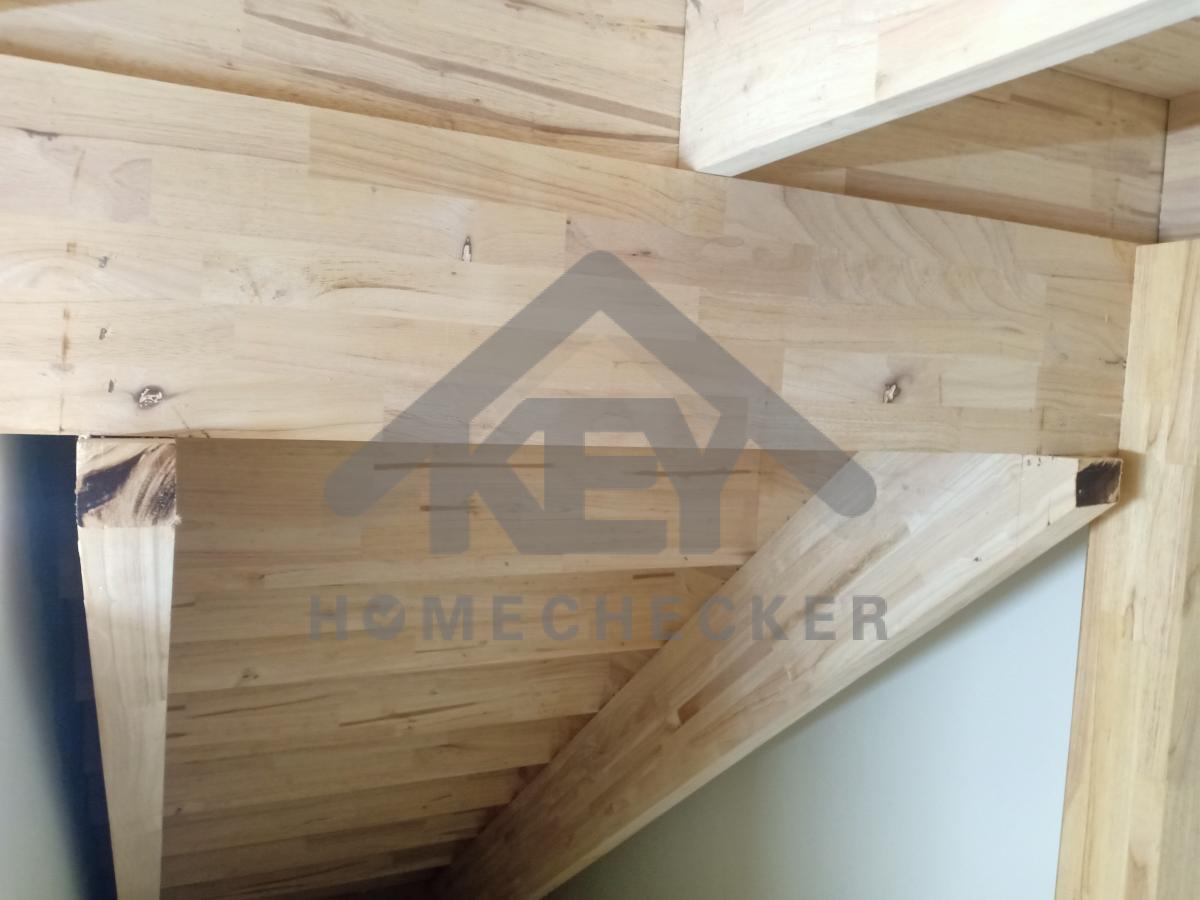

ตัดไม้ที่ยื่นออกมาบริเวณใต้บันไดออกให้เรียบร้อย
งานเรียบร้อยดี
ยิแด๊ปเก็บขอบริเวณใต้บันไดให้เรียบร้อย
แก้ไขเก็บสีบริเวณใต้ขั้นบันไดลูกนอนให้เรียบร้อย
เก็บซิลิโคนบริเวณมุมตีนบันไดให้เรียบร้อย

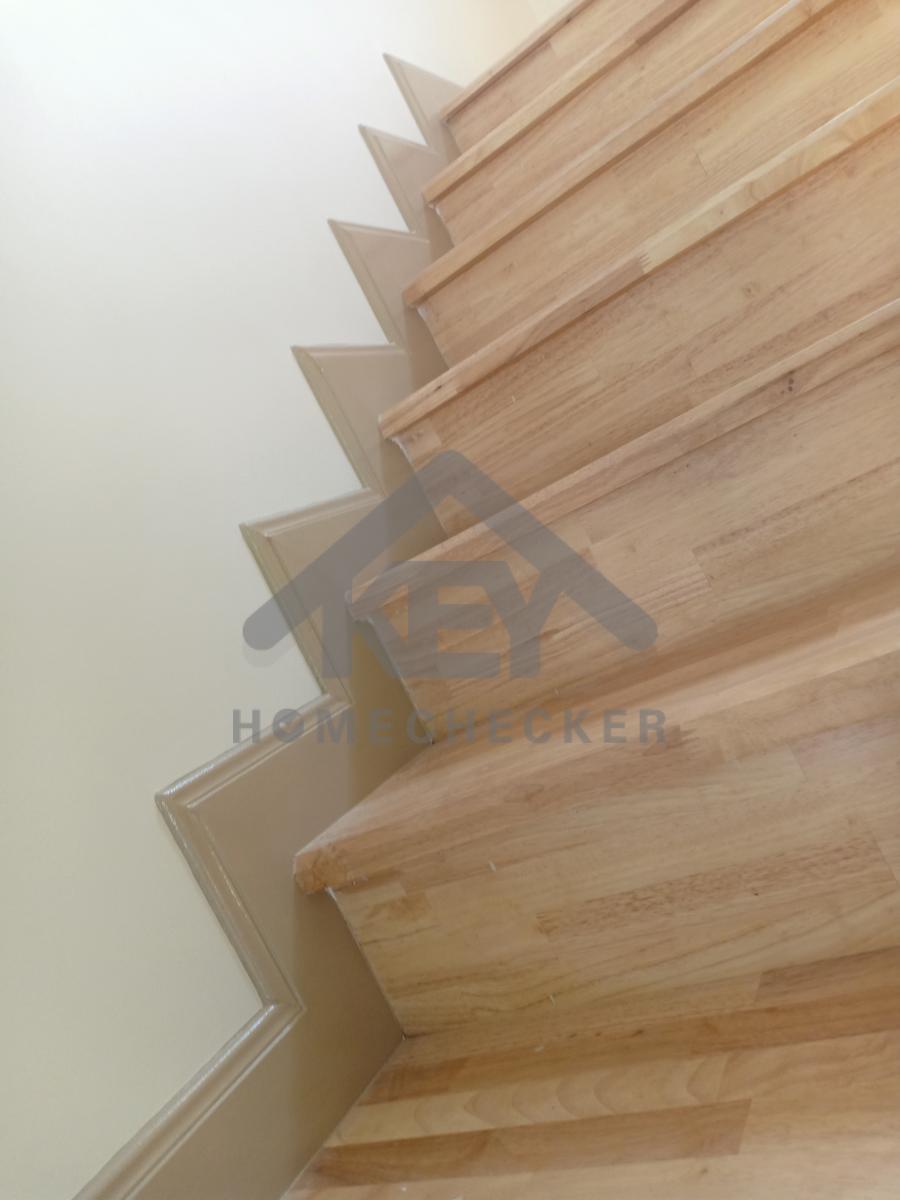

ขัดเก็บบริเวณผิวไม้ด้านข้างบันไดและบางจุดเนื่องจากผิวไม้ไม่สม่ำเสมอทาแลคเกอร์ให้เรียบร้อย
ผ่าน 44 รายการ
ที่ต้องแก้ไข 39 รายการ
